Каждый день строители старательно работали, чтобы порадовать вас в конце года.
Фотоотчет доступен в Галерее.

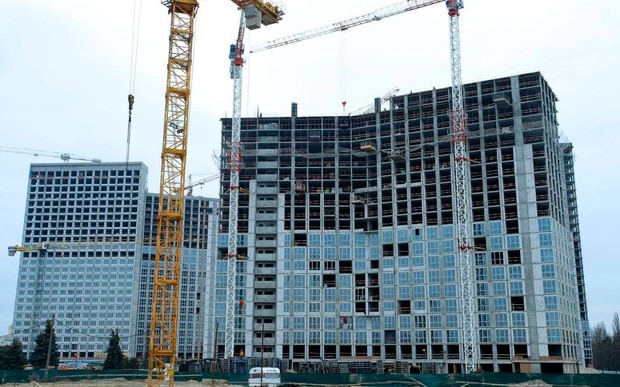

Дом 1
Кладка стен и перегородок выполнена на 95%.
Устройство кровли выполнено на 60%.
Устройство оконных блоков выполнено на 54%.
Начато устройство внутренних инженерных систем.
Дом 2
Кладка стен и перегородок выполнена на 98%.
Устройство кровли выполнено на 60%.
Устройство оконных блоков выполнено на 40%.
Начато устройство внутренних инженерных систем.
Дом 3
Завершено устройство каркаса здания.
Завершено перекрытие здания.
Кладка стен и перегородок на уровне 15 этажа.
Устройство оконных блоков выполнено на 20%.
Начато устройство внутренних инженерных систем.
Дом 4
Устройство каркаса здания на уровне 20 этажа.
Перекрытия здания на уровне 20 этажа.
Кладка стен и перегородок на уровне 16 этажа.
Устройство оконных блоков выполнено на 30%.
Начато устройство внутренних инженерных систем.
Дом 5
Завершено устройство фундамента.
Дом 6
Завершено устройство фундамента.
Начато устройство каркаса здания.
Парковка 1
Завершено устройство фундамента.
Начато устройство каркаса здания.
