Статус будівництва Будинку на Вавілових станом на 10 травня 2023 року Назад

Статус будівництва Будинку на Вавілових станом на 10 травня 2023 року

Деталі у новині

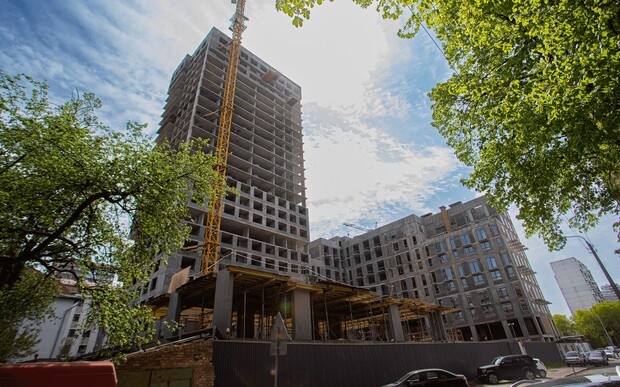

Рік тому усі ми навчилися жити в нових умовах і зрозуміли: щоби Україна якнайшвидше перемогла, кожен має сумлінно робити те, що вміє найкраще. Тому «Ковальська» відновила будівництво всіх своїх об’єктів, зокрема і «Будинку на Вавілових». Відтоді не було місяця, коли би не звітувала «Ковальська» про успіхи на будівельному майданчику.

Квітень не став винятком. Уже розпочато монтаж індивідуального теплового пункту. У секції №1 завершено встановлення віконних конструкцій із ПВХ-профілю, тривало нанесення пароізоляційного матеріалу на зовнішній частині віконних блоків, а також облаштування цементно-піщаної стяжки на 3 і 4 поверхах. Очікуються від виробника постачання віконних конструкцій, щоби розпочати їх монтаж у секції № 2.

Окрім того, минулого місяця в секціях № 1 та №2:

  • повністю завершені монолітні роботи;
  • зовнішні стіни та перегородки зведені на 99 % (завершуємо кладку стін на 1 поверсі);
  • покрівельні роботи виконані на 60 % (наразі триває влаштування захисної стяжки та гідроізоляційного шару);
  • повністю змонтоване ліфтове обладнання Mizui (тривають пусконалагоджувальні роботи);
  • монтаж сантехнічних мереж виконано на 60 %, у секції № 1 розпочато встановлення радіаторів;
  • електромонтажні роботи завершені на 65 %

Чимало змін відбулося й у секції № 3:

  • завершили монолітні роботи бетонуванням парапету покрівлі над 25 поверхом;
  • виконували керамзитобетонну кладку стін і перегородок (готовність — 48 %), а також кладку вентиляційних шахт на покрівлі;
  • проводили підготовчі роботи для монтажу ліфтового обладнання;
  • виконували монтаж електричних та сантехнічних мереж (готовність — 48 % і 35 % відповідно).
  • У стилобаті фахівці «Ковальської» монтували опалубку та армували плиту перекриття −1 поверху. Загалом монолітні роботи виконано на 38%, а кладку стін та перегородок — на 30%.

Відстежуйте прогрес будівництва у відповідному розділі нашого сайту й обирайте своє місце для старту нового, кращого життя. Докладніше про наявні квартири можна дізнатися за телефоном. Також запрошуємо завітати в  центральний офіс на вул. Панаса Мирного, 4.
