Оновлення з будівельного майданчика ЖК «Синергія Сіті» — станом на 15 червня 2025 року Назад

Оновлення з будівельного майданчика ЖК «Синергія Сіті» — станом на 15 червня 2025 року

Подробиці у новині

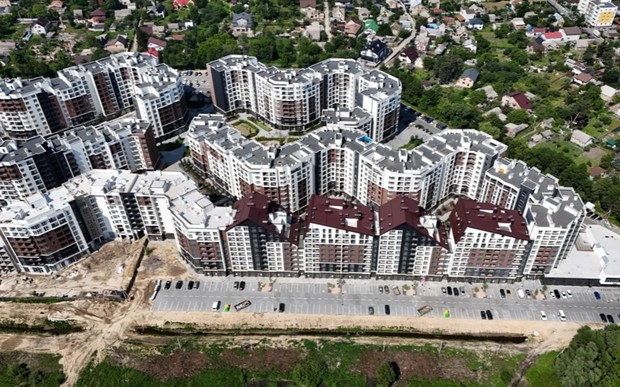

Будівельна група Синергія продовжує активно реалізовувати проєкт у рамках графіка. У різних будинках житлового комплексу Синергія Сіті виконуються завершальні, внутрішні та фасадні роботи. Нижче — детальний звіт по кожному з них:

26-й будинок готовий до здачі в експлуатацію:
• Встановлено поручні на сходах
• Завершено малярні роботи у спільних коридорах.
• Завершено укладання плитки у лобі, змонтували стелю грильято.
• Завершено влаштування прибудинкової території.

У 27 будинку:
• Завершено поквартирне розведення електрики та сантехніки.
• Триває влаштування стяжки підлоги на 1 поверсі.
• Завершуються роботи з внутрішньої газової обв’язки.
• Завершено мурування стін на 1 поверсі.
• Встановлено вікна та двері на 1 поверсі.
• Завершується утеплення та гідроізоляція цоколю.
• Триває монтаж квартирних дверей.
• Продовжуються оздоблювальні роботи у спільних коридорах, зокрема укладання плитки та фарбування.

У 28 будинку:
• Завершено монолітні роботи.
• Завершено монтаж вентиляційних каналів і димоходів.
• Продовжується мурування стін на 7–10 поверхах.
• Розпочато влаштування даху.

У 29 будинку:
• Завершено монолітні роботи.
• Продовжується бетонування сходів у дворівневих квартирах.
• Завершується монтаж вентиляційних каналів і димоходів на даху.
• Триває мурування стін на 4–5 поверхах.

У 31 будинку:
• Завершено мурування стін на 1 поверсі.
• Продовжується влаштування стяжки підлоги на 5 поверсі.
• Виконуються фасадні роботи.
• Тривають тинькувальні роботи у спільних коридорах 8–9 поверхів.

У 32 будинку:
• Завершено фасадні роботи.
• Завершено розведення сантехнічних комунікацій на 1 поверсі.
• Завершено влаштування даху.
• Завершено тинькування спільних коридорів та стяжку підлоги.
• Розпочато оздоблення спільних зон і підготовку до фарбування.

У 33 будинку тривають монолітні роботи: бетонується перекриття 5-го поверху.

У 34 будинку:
•  Тривають монолітні роботи: бетонується перекриття 5-го поверху.
•  Розпочато монтаж вентиляційних каналів та димоходів на 1-2 поверхах.

Благоустрій території:
• Завершено облаштування парковки біля 4 черги будинків: висаджено дерева, укладено бруківку.
• Встановлюються перголи у променадній зоні між 1 та 4 чергами.
• Розпочато будівництво нової парковки від кругового руху біля RIOTS до виїзду на вул. Соборну.

Прокомментируйте первым

Добавить комментарий к статье

DIM.RIA безопасен для вас
Настройки файлов cookies
Мы (ARS ONLINE OÜ) используем cookie-файлы (cookies), обязательные для работы нашего сайта и сервисов, на основании легитимного интереса. Также, мы хотели бы с вашего согласия установить на вашем устройстве опциональные аналитические cookies для запоминания данных о просмотрах и пользовании сервисами, а также маркетинговые cookies, которые помогут нам понять, какие сервисы и продукты наиболее интересуют пользователей.
Включая эти cookies, вы способствуете улучшению наших сервисов и продуктов. Детальнее о cookies читайте в нашей «Политике использования файлов cookies». Обязательные cookies мы устанавливаем в любом случае. Ниже можно позволить или не позволить нам установку опциональных cookies».
