1 секция

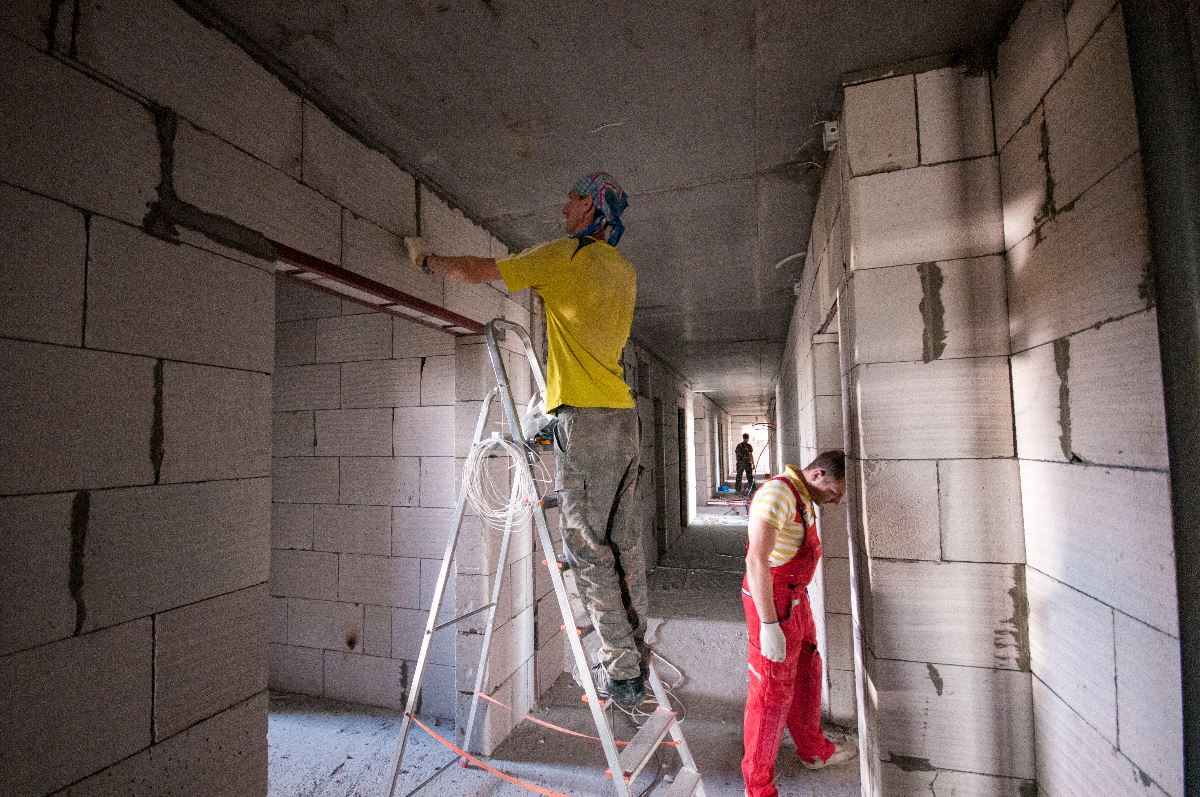

- Кладка наружных и внутренних стен (180 м2)на 3, 8 этажах.
3 секция

- Подготовительные работы по устройству опорной стены со стороны ул. Кировоградской.
- Ведутся работы по устройству канализации К-2 со стороны ул. Кировоградской.
- Ведутся работы по устройству магистрального водопровода (по постоянной схеме) со стороны ул. Кировоградской.
- Устройство плит основания на дорожное покрытие со стороны центрального входа.
4секция

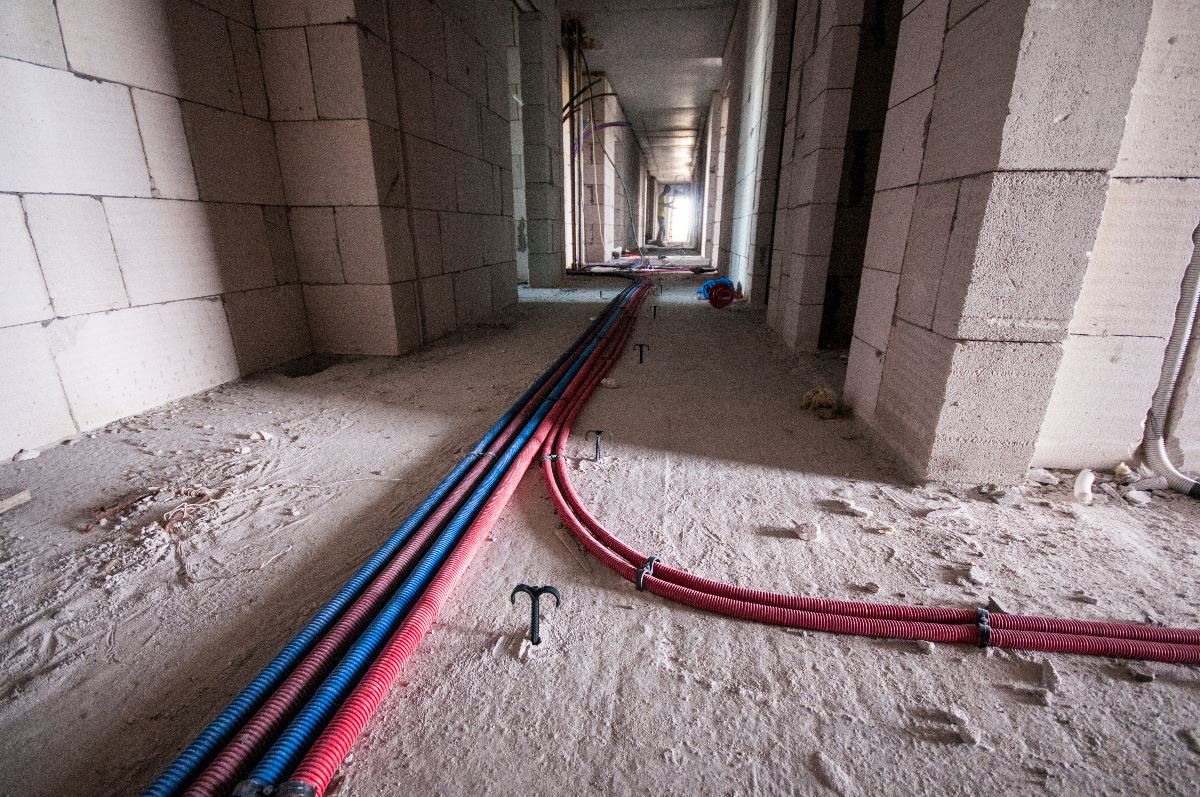

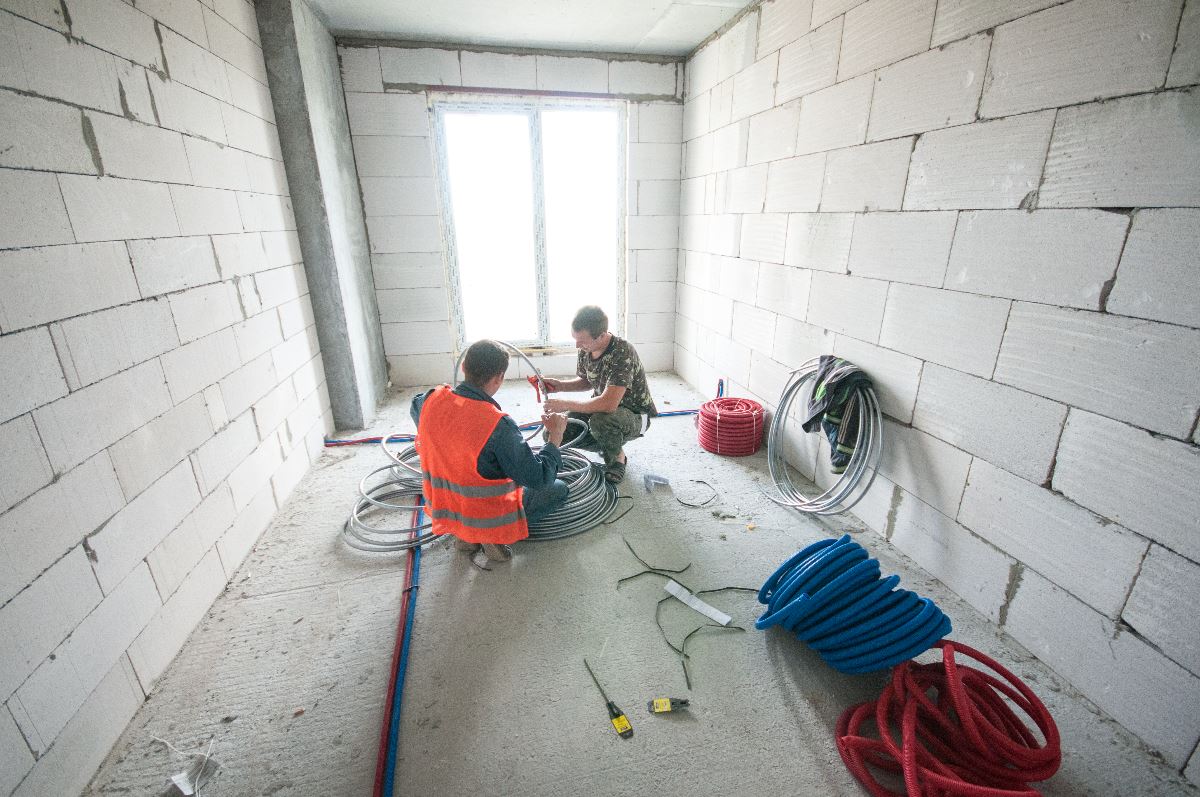

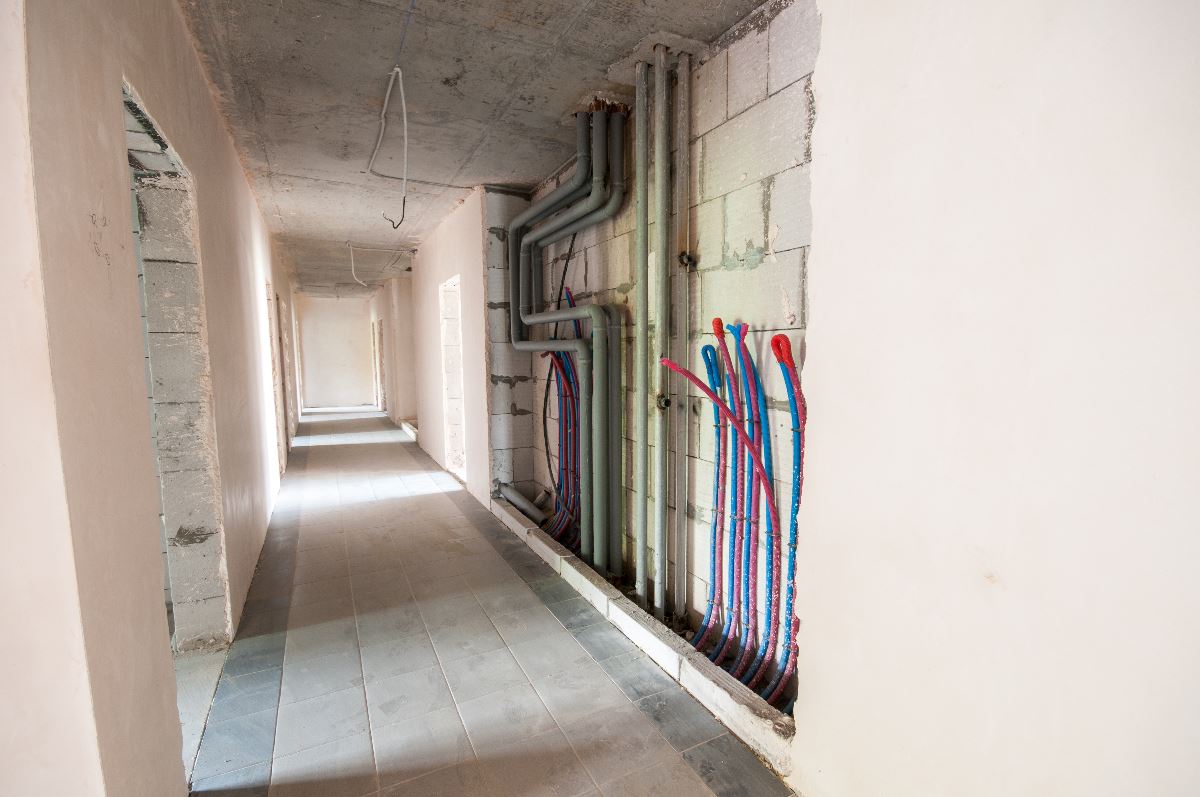

- Прокладка труб отопления и подачи воды на 15,18,21,22 этажах.

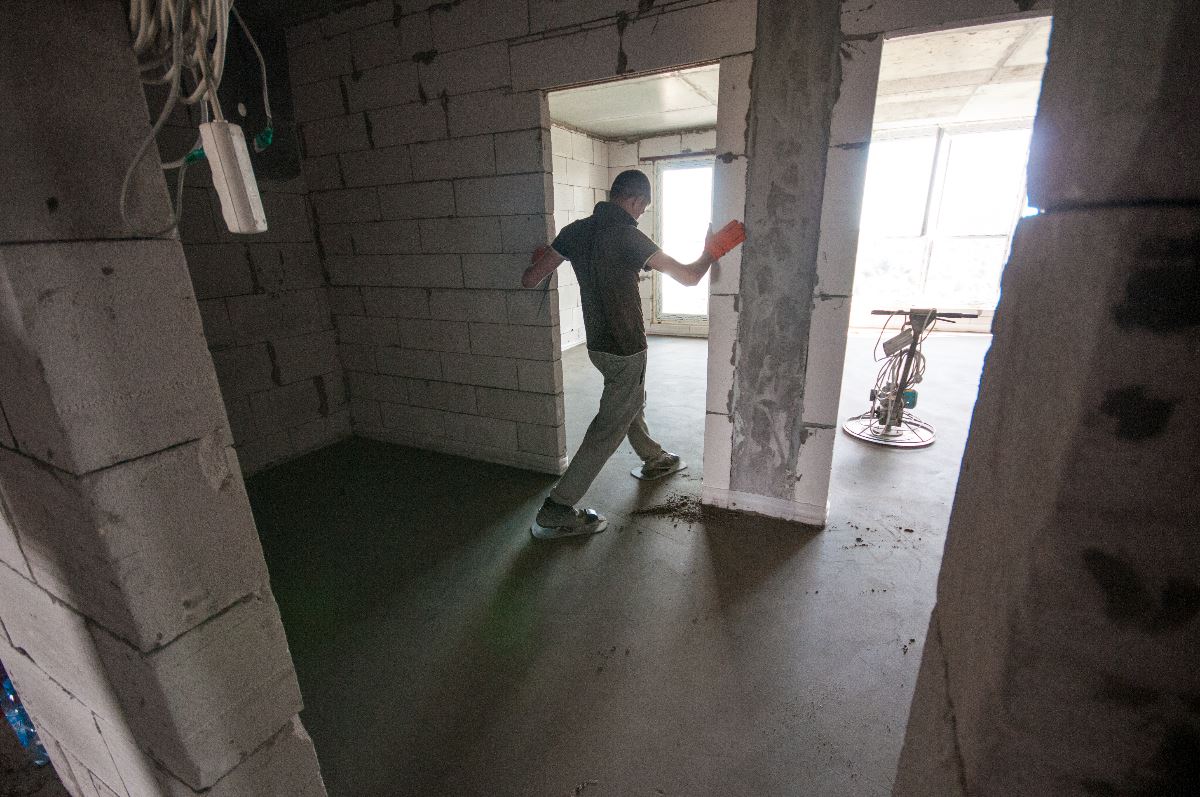

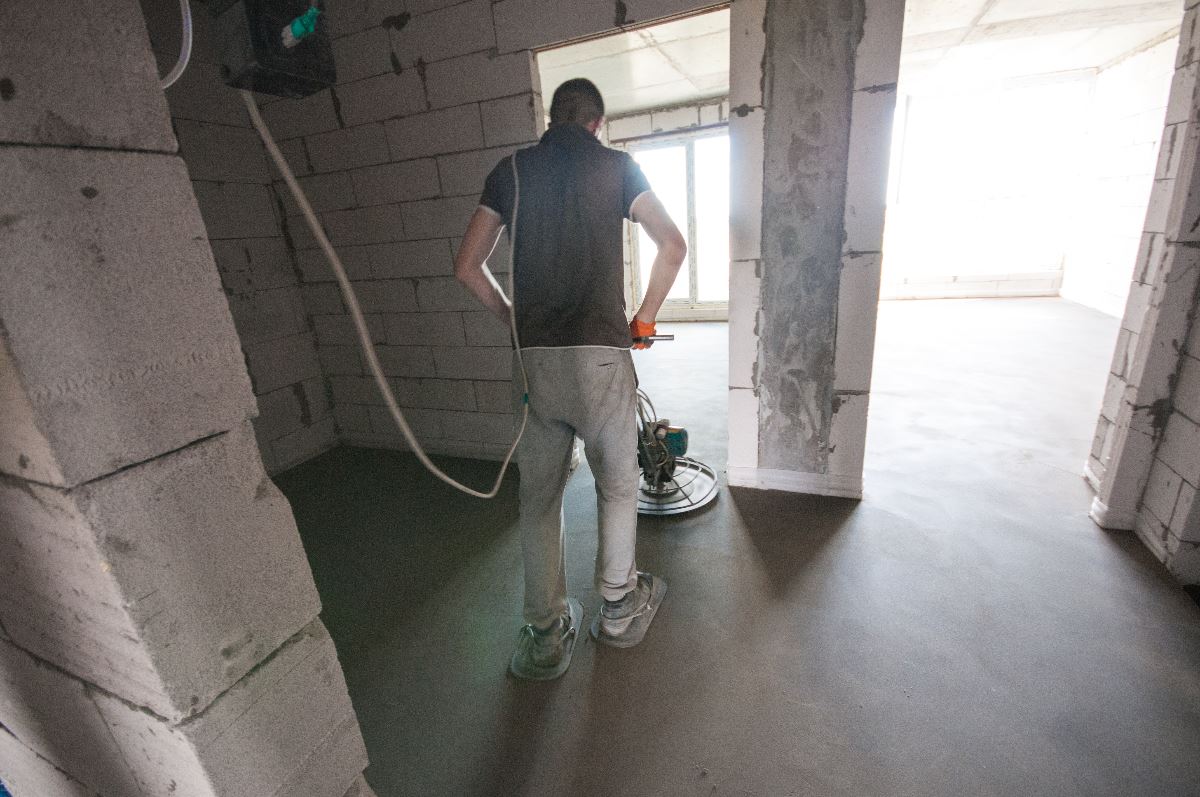

- Устройство стяжек в МОПах и квартирах на 11,12,13,18 этажах.
- Выполняется остекление фасадов.
- Ведутся работы по устройству лицевого фасада (900 м2).
- Ведутся работы по устройству молниезащиты здания.

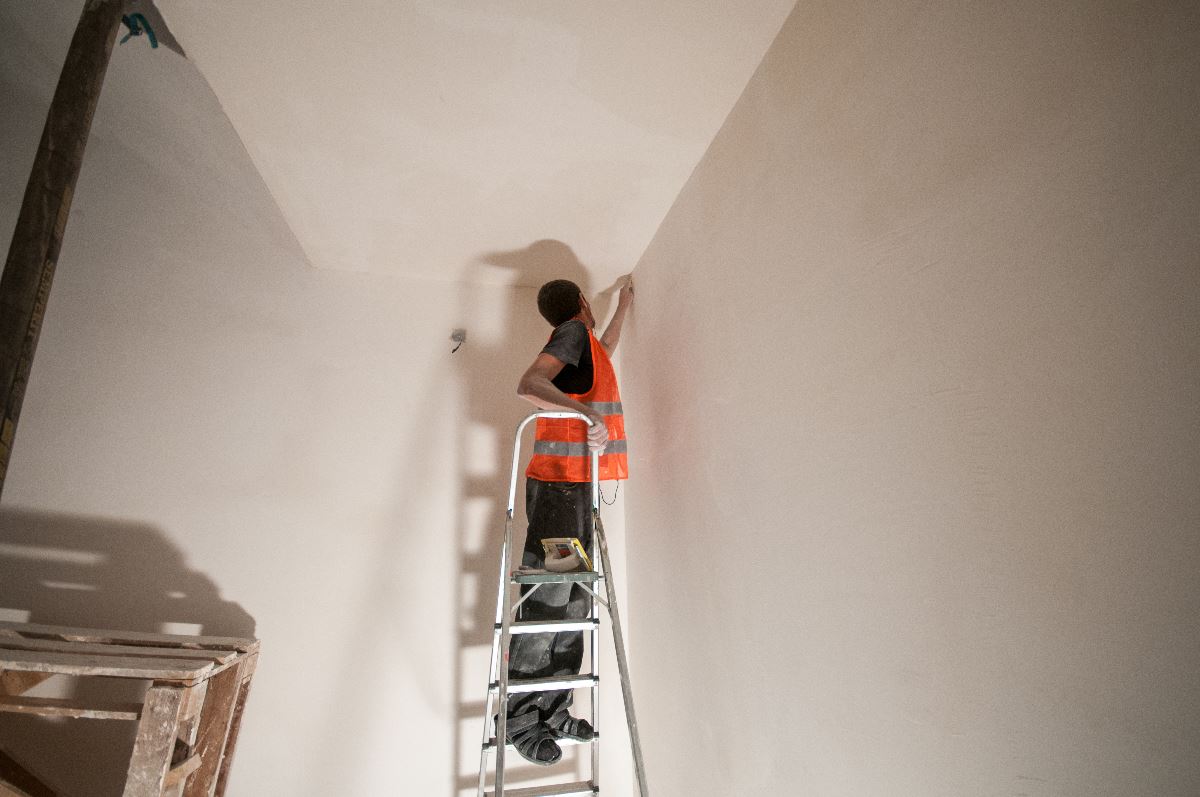

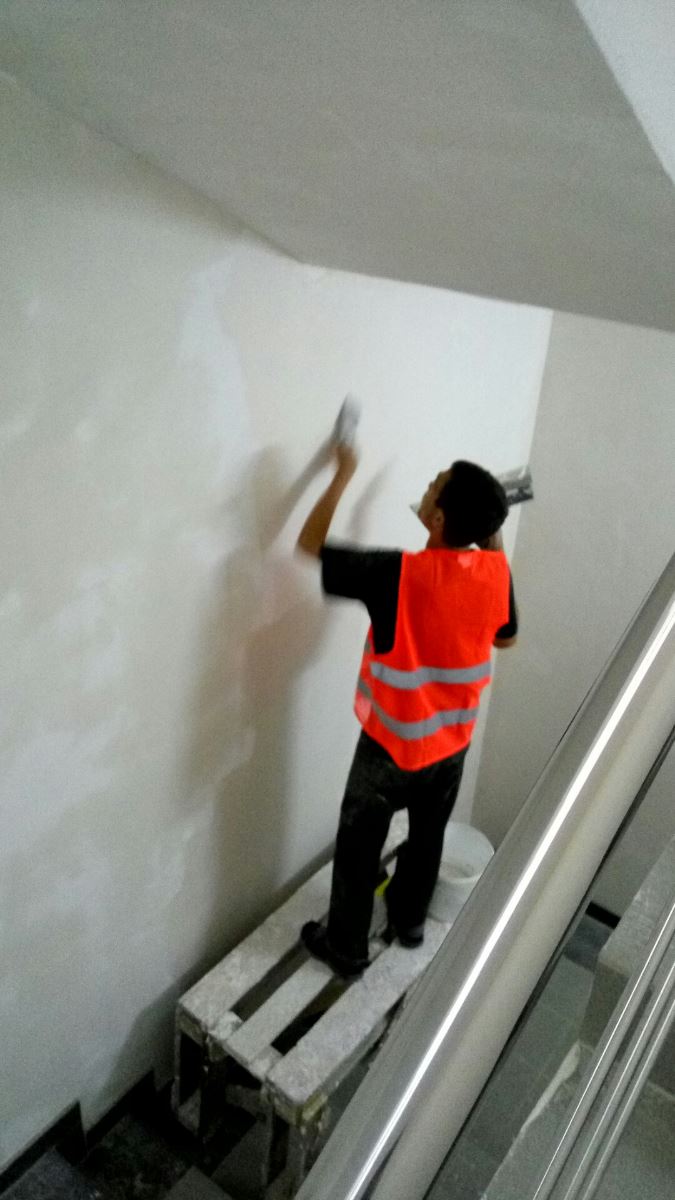

- Отделочные работы по устройству плитки в МОПах 2,6,7,8 этажей.
- Выполнены работы по шпаклевке стен на лестницах Н-1, Н-2 с 1 по 7 этаж.

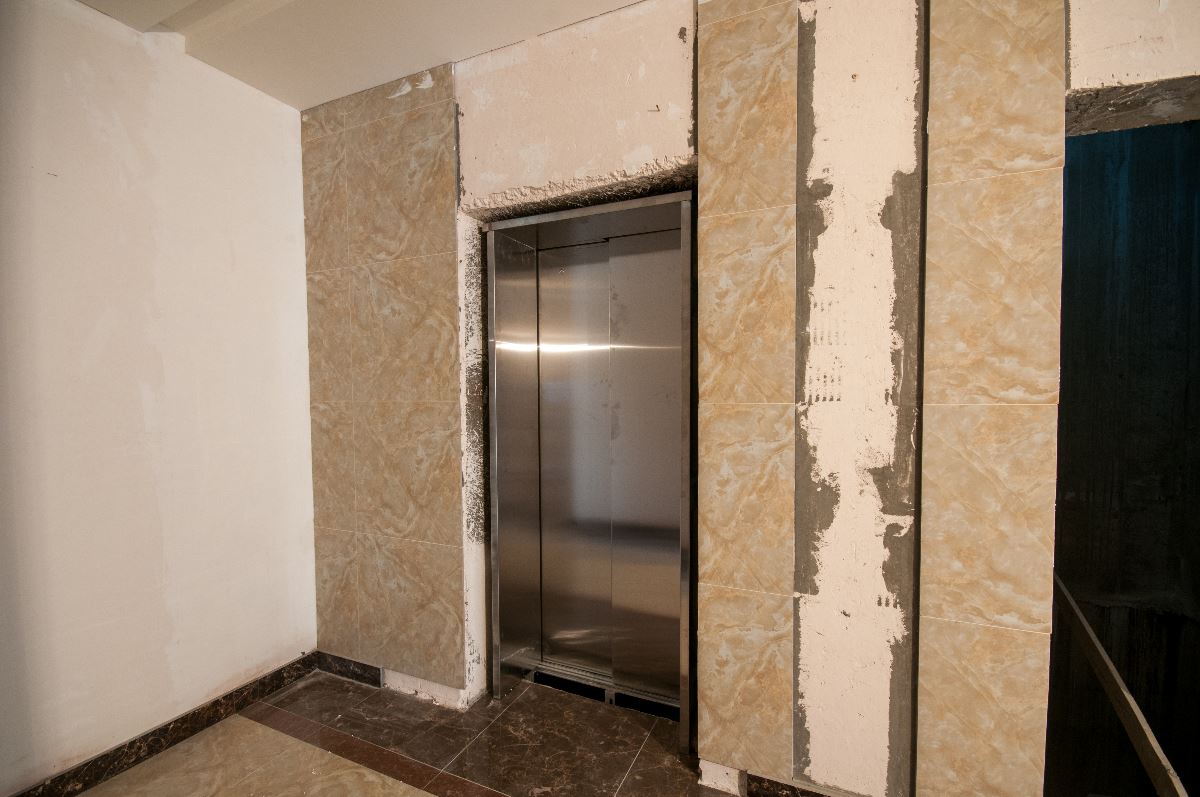

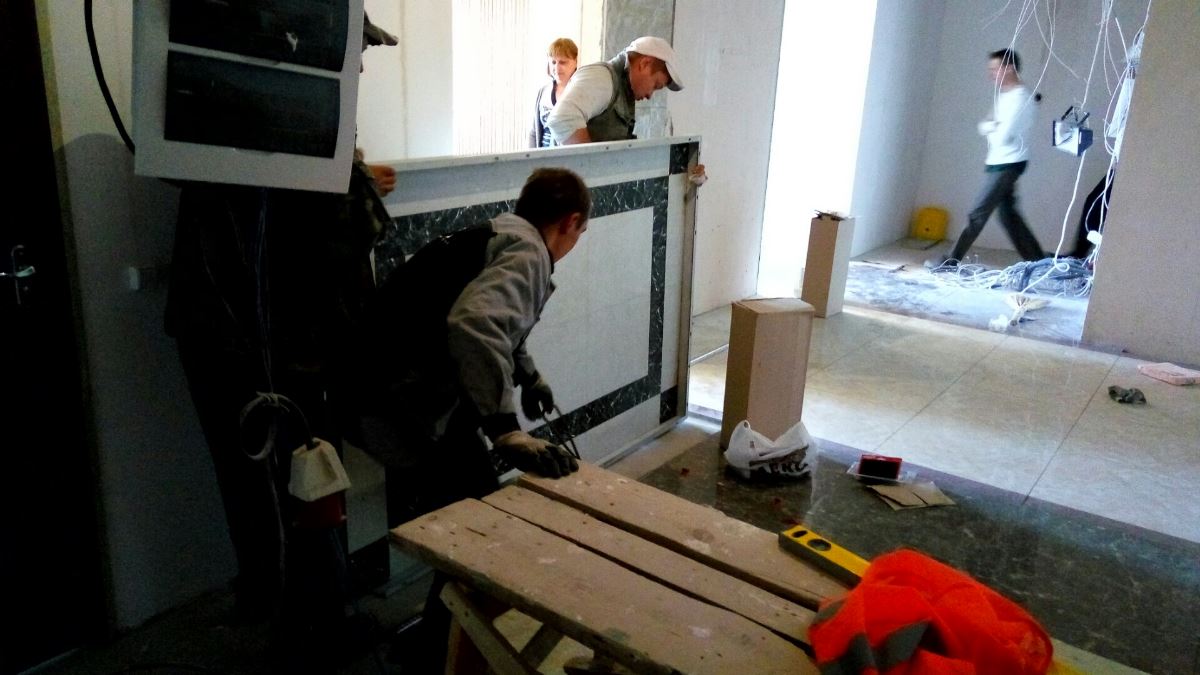

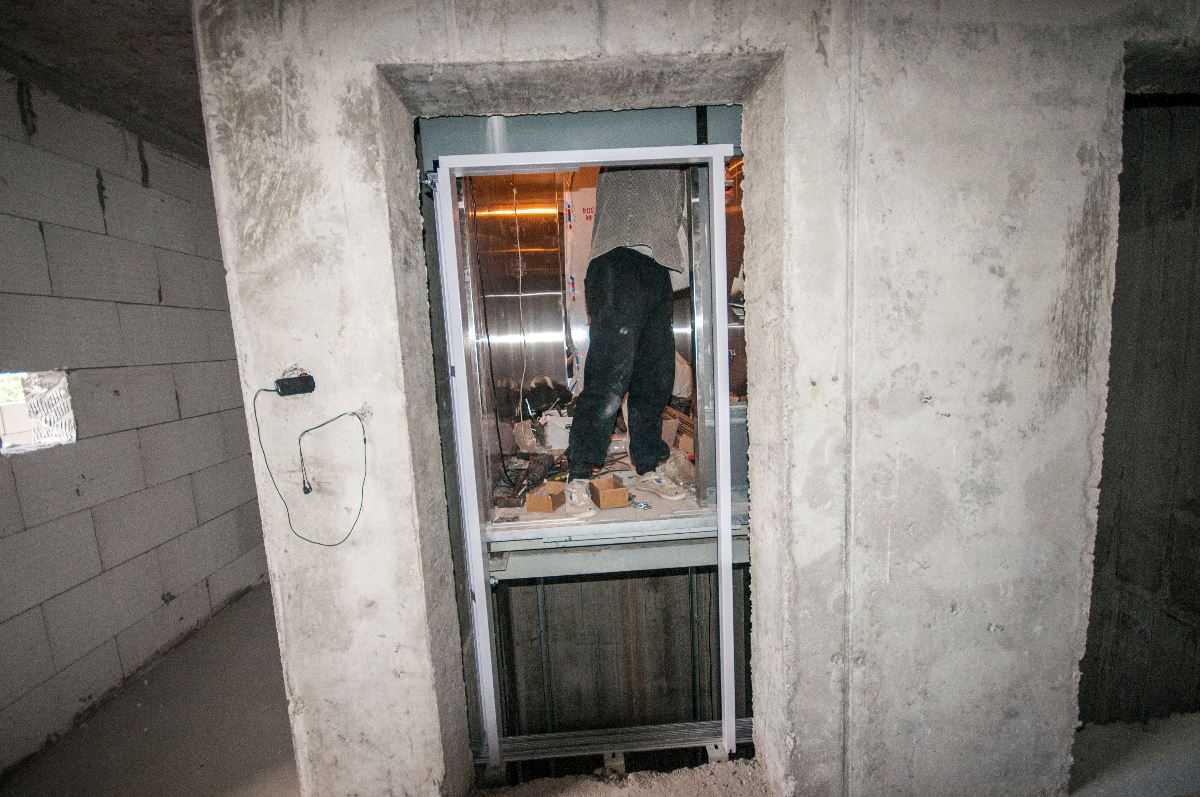

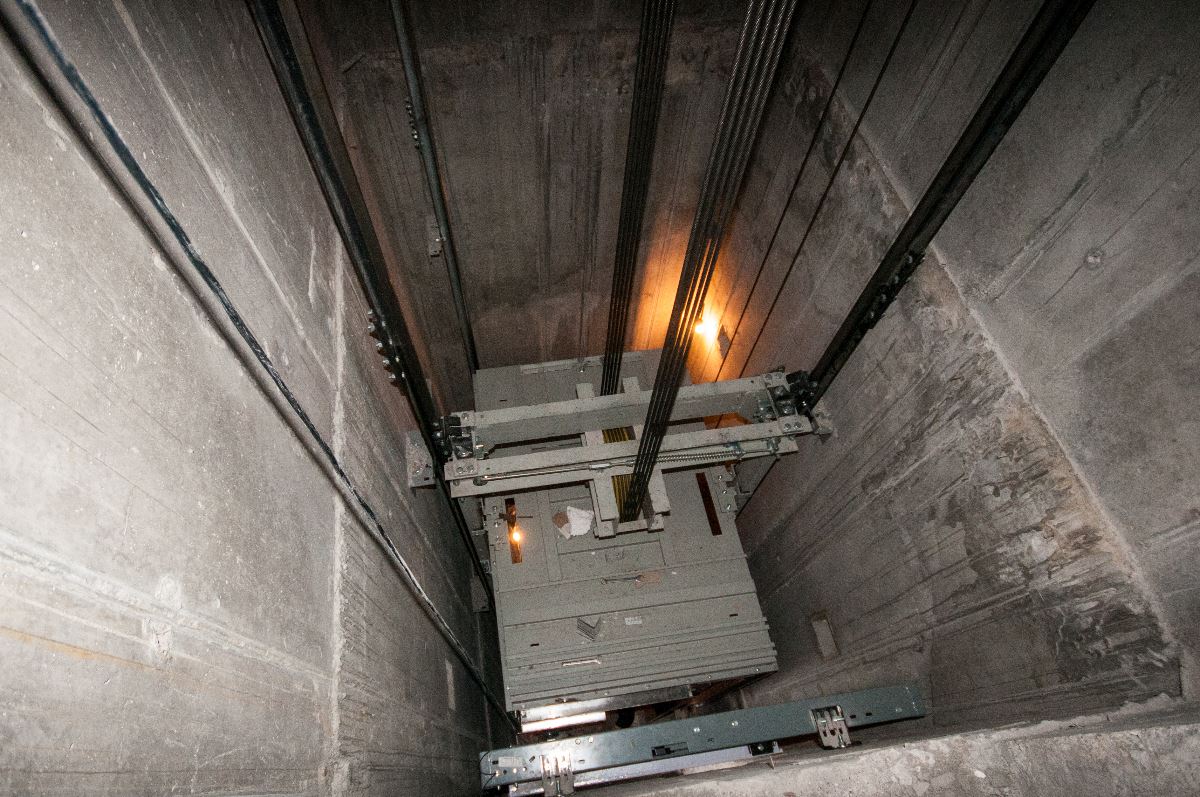

- Монтаж лифта (установка дверей по этажам).

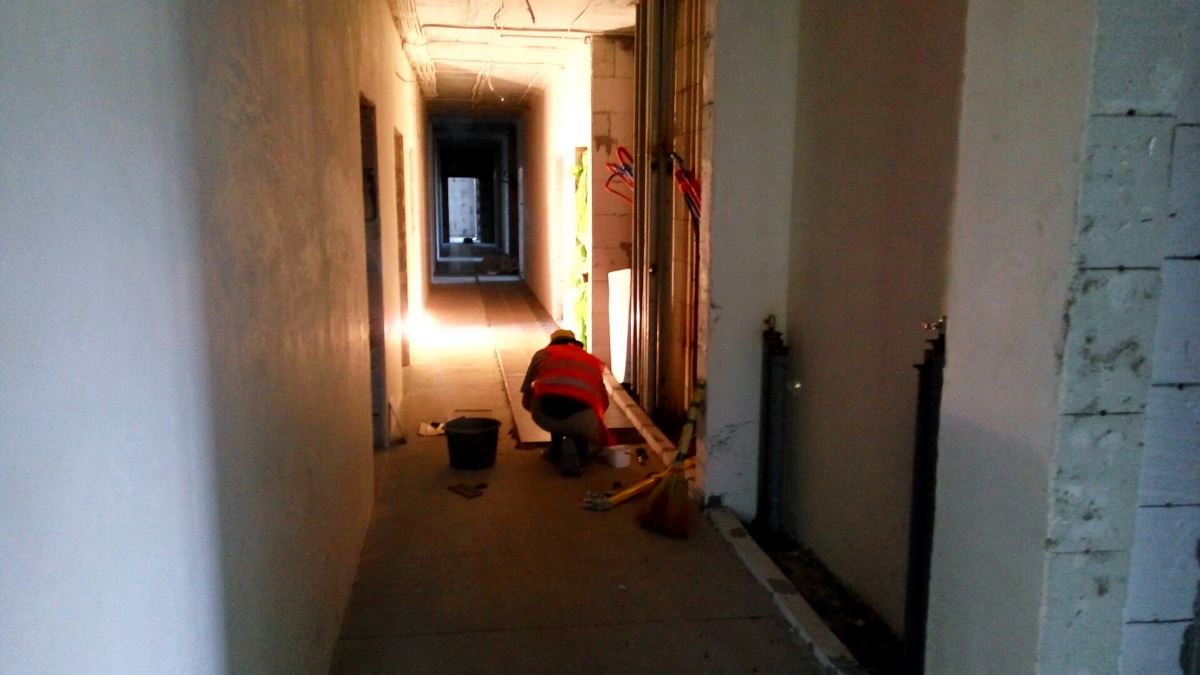

- Устройство стояков канализации К-1 с 1 по 15 этажи.?
