Динамика строительства ЖК «Владимирский» Назад

Динамика строительства ЖК «Владимирский»

Строительство жилого комплекса «Владимирский» продвигается полным ходом. Предлагаем посмотреть краткий отчет со строительной площадки.

По состоянию на середину мая:

  • устройства гидро- теплоизоляции в зоне проезда выполнены на 30%

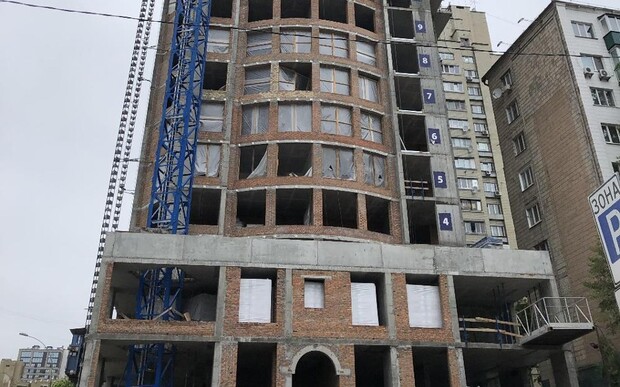

  • строители выкладывают кирпич на 3 этаже;

  • рабочие проводят электромонтажные работы с 5 по 18 этажи. Работы выполнены на 11%;

  • вентиляцию и дымоудаление монтируют с 1 по 11 этажи, (готовность 12%);

  • с 1 по 24 этажи проводят сантехнические работы. ? уже готово;

  • проводится шпатлевка потолков на 6-10 и 12-14 этажах. Устройство отделочных работ МЗК завершено на 47%;

  • 4 по 24 этажи монтируют дверные конструкции — половина работы уже сделана;

  • продолжается установка оконных конструкций на 5-16 этажах;

  • монтаж лифтового оборудования на этажах с 1 по 24 завершен на 70%;

  • устройство кровли — 50% (смонтировано паро- и гидробарьеры, заключен экструдер, керамзитбетонную ухилоутворючу стяжку, стяжку из мелкозернистого бетона, минвату по периметру. Начата работа по накрытию вентиляционных шахт);

  • фасадные работы выполнены на 26% (в работе металлопластиковые балконные блоки, выполняется пароизоляция).

Чтобы получить еще большее представление о прогрессе в строительстве жилого комплекса «Владимирский», вы можете просмотреть фотоотчет на нашем официальном сайте.
