Хід будівництваЖК Лавандовий
Секція 1, будинок 1
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10

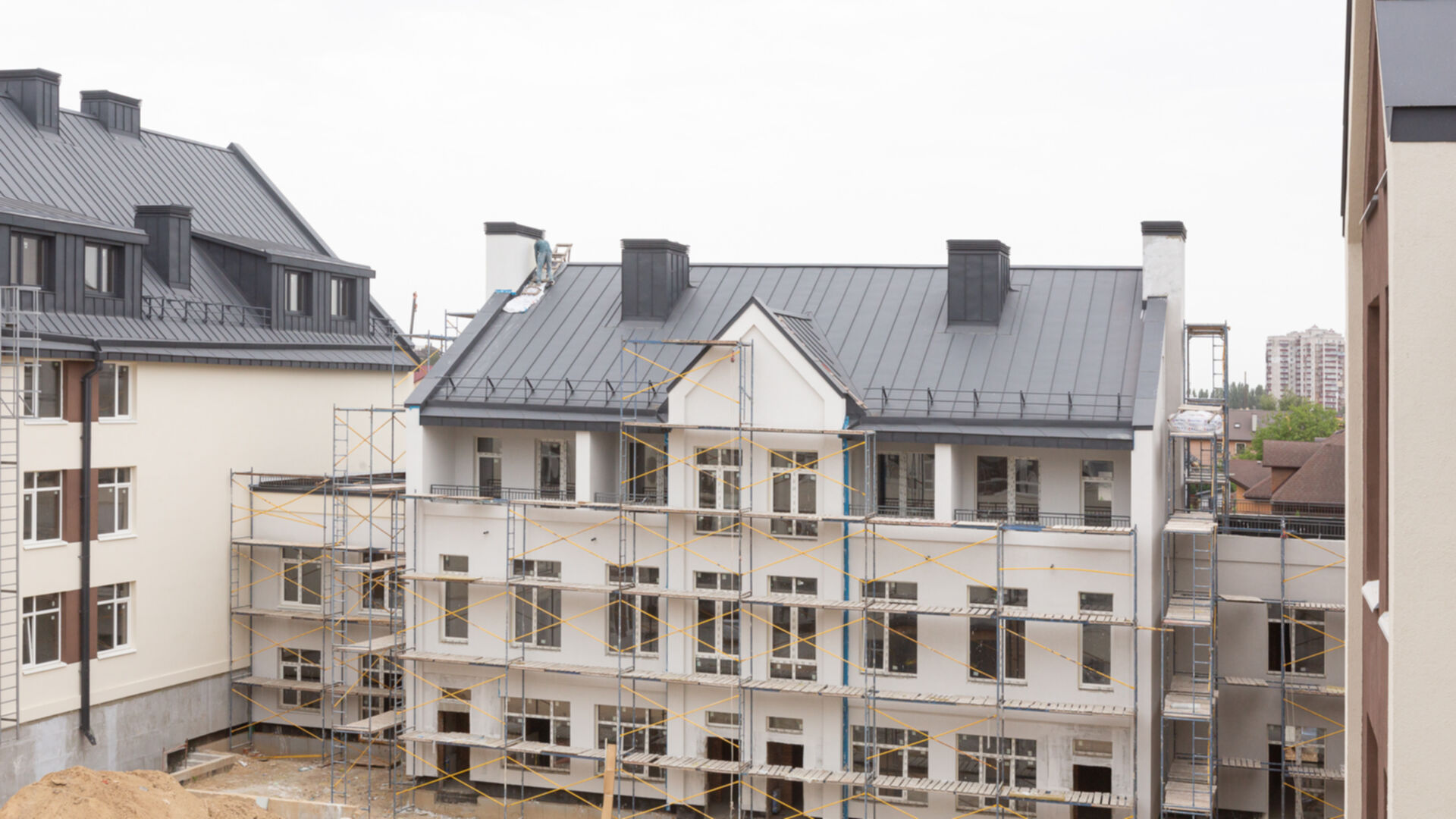

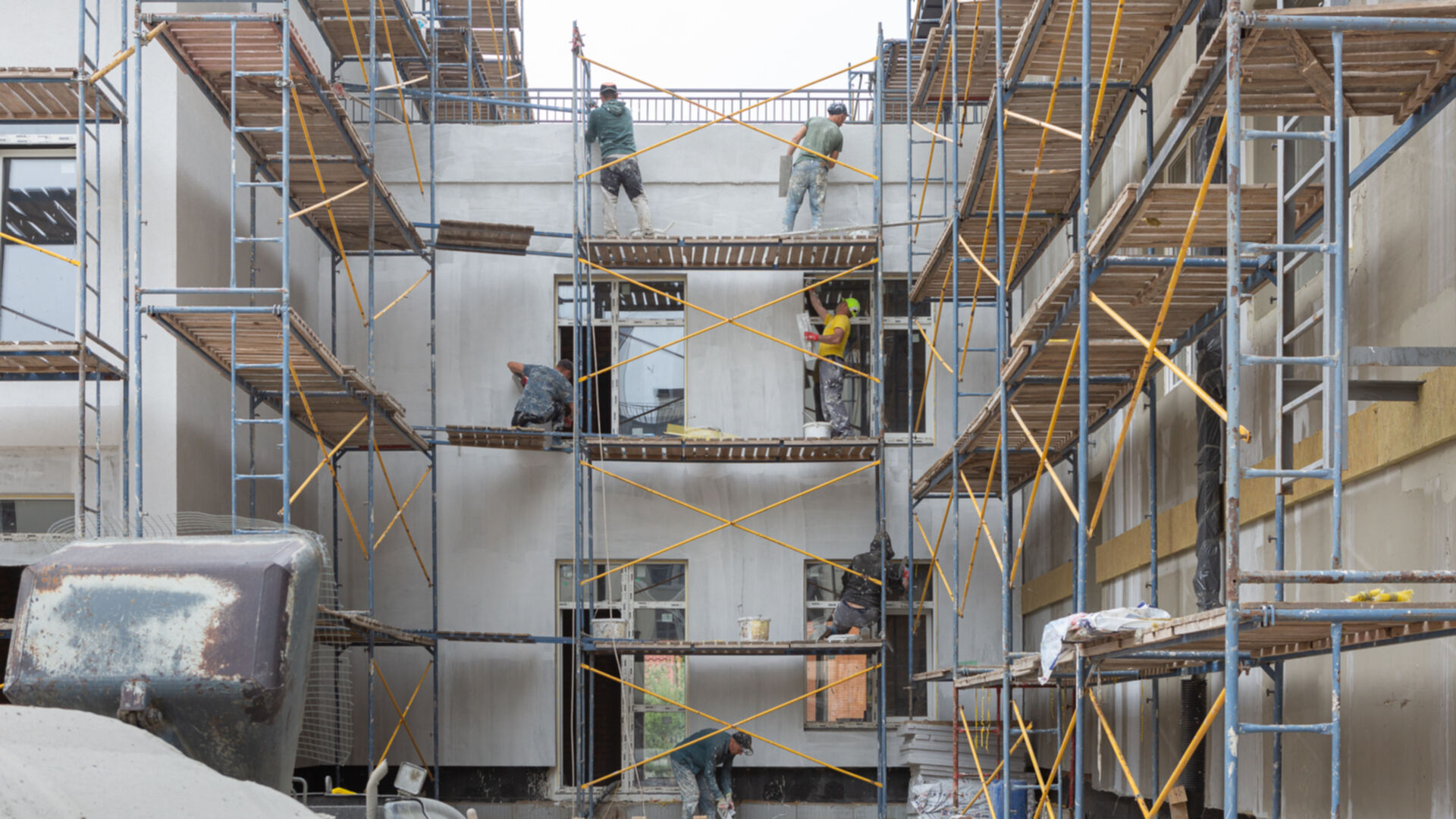

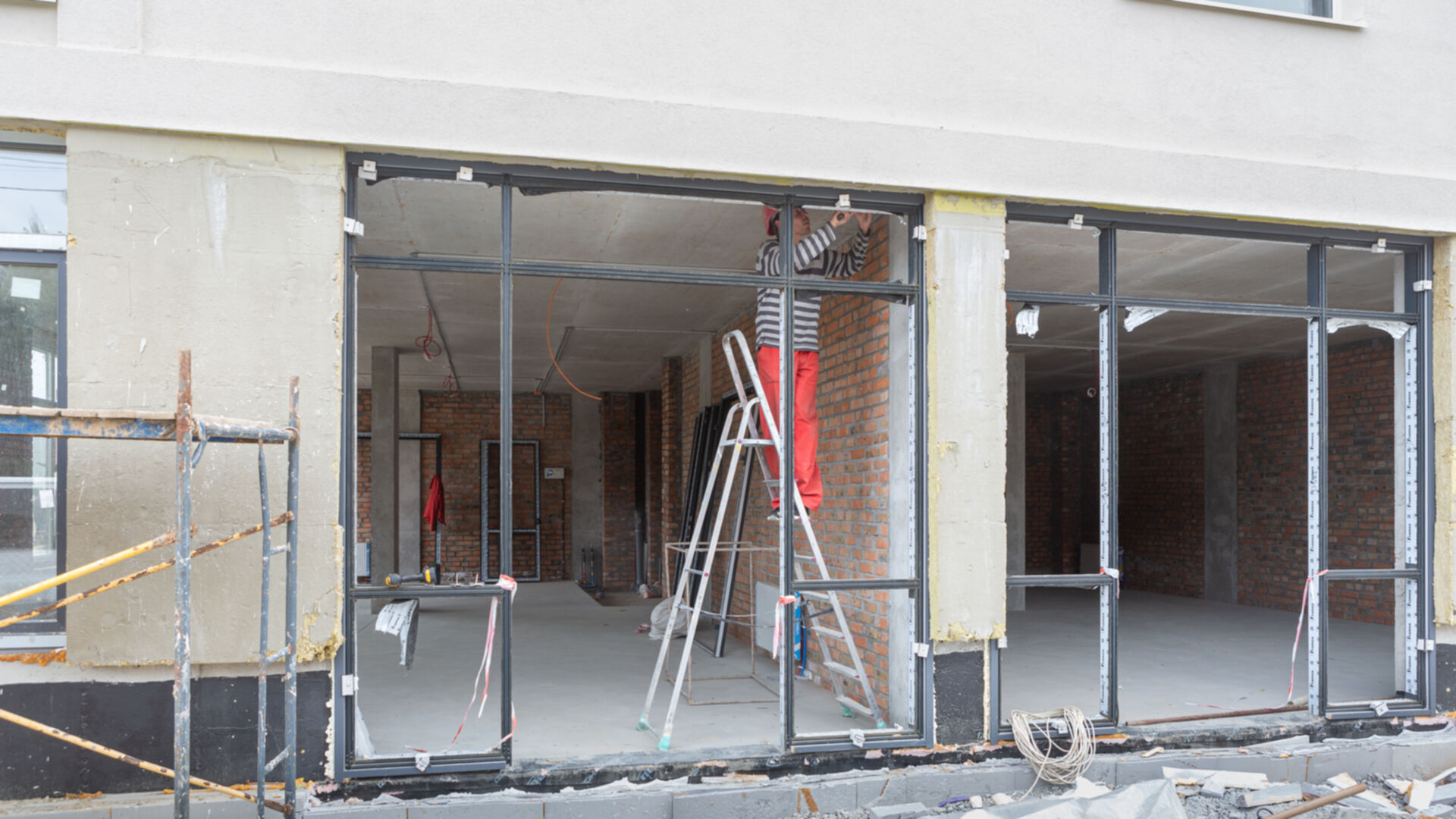

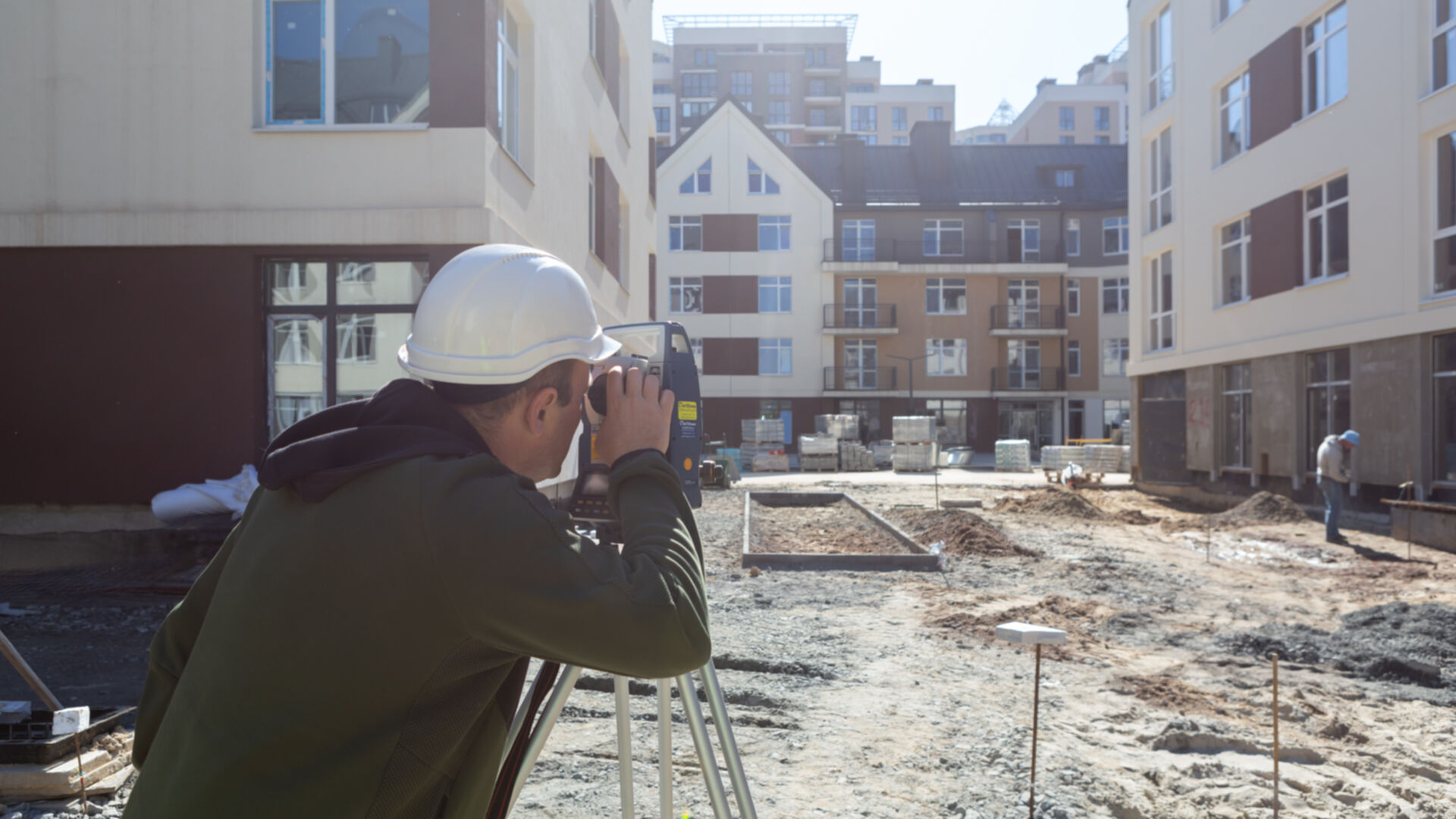

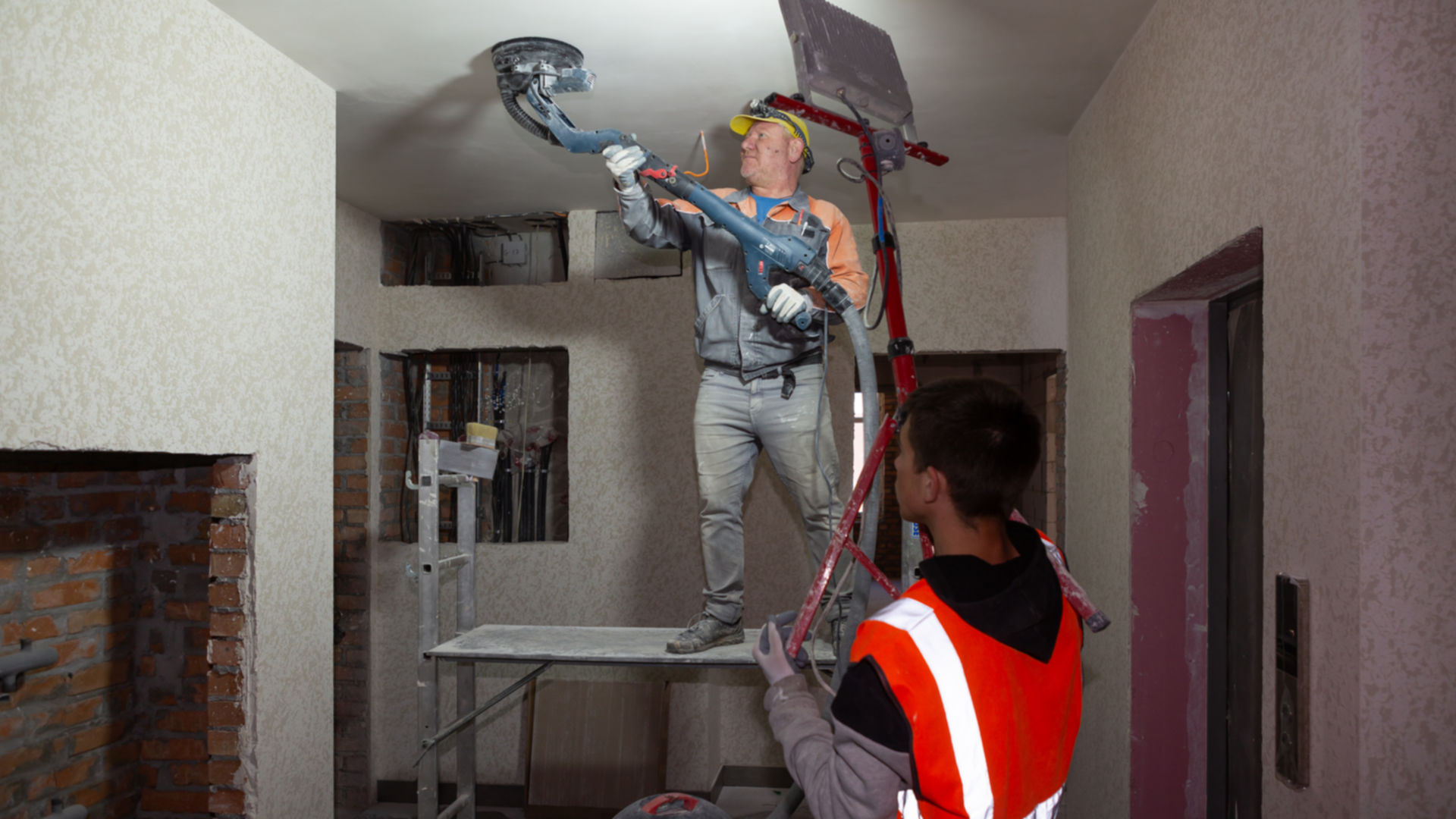

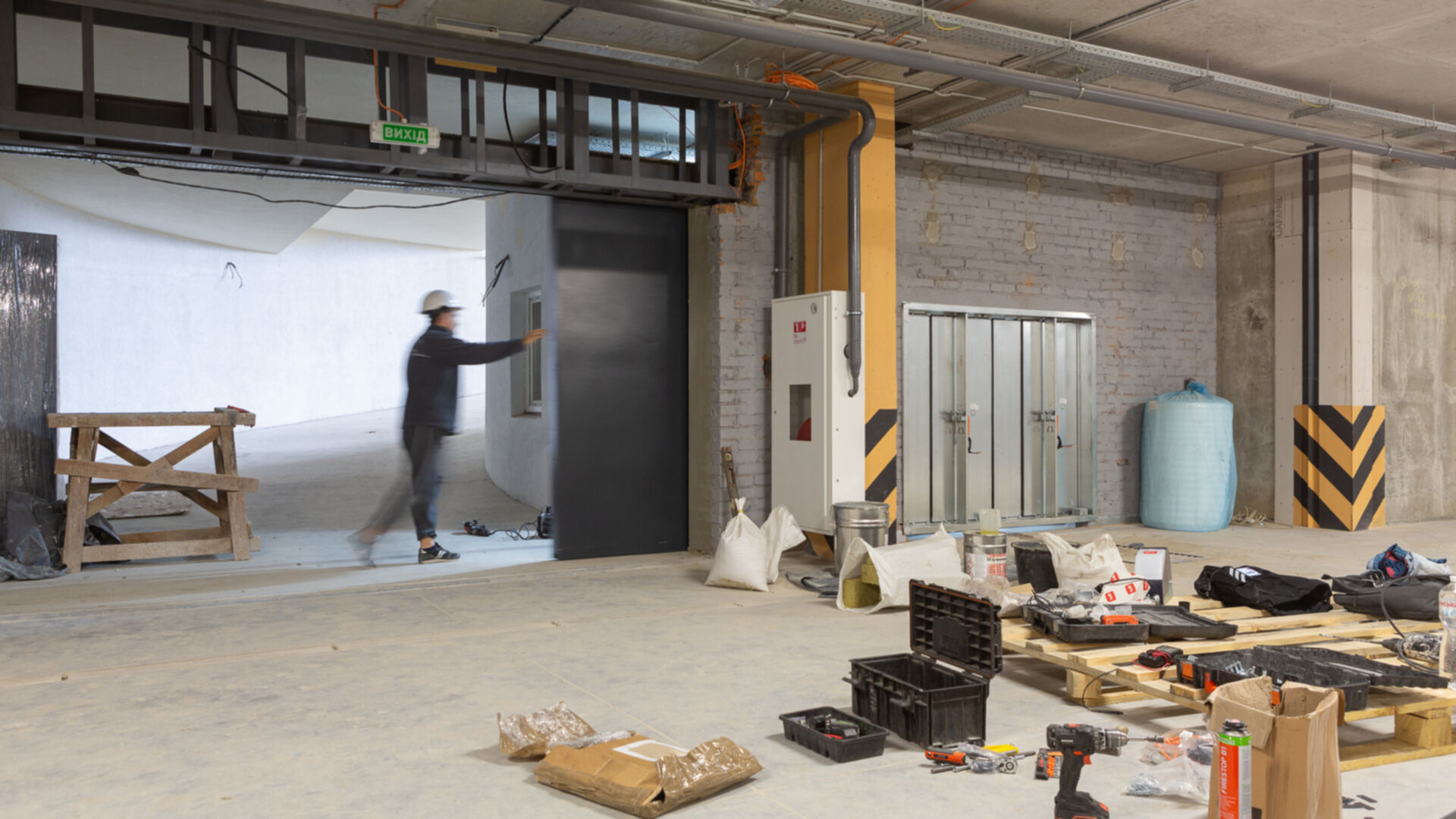

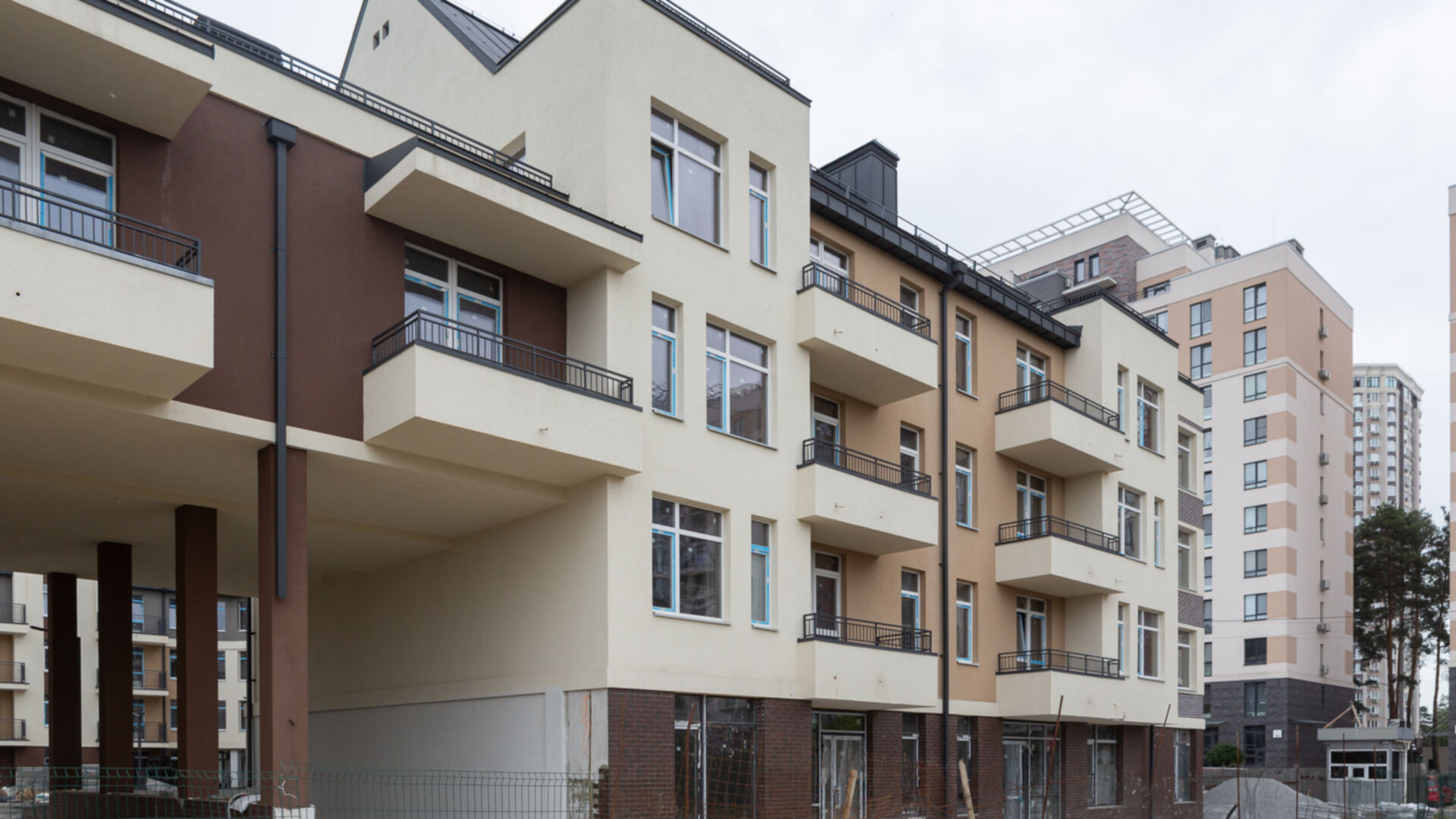

Станом на червень 2024

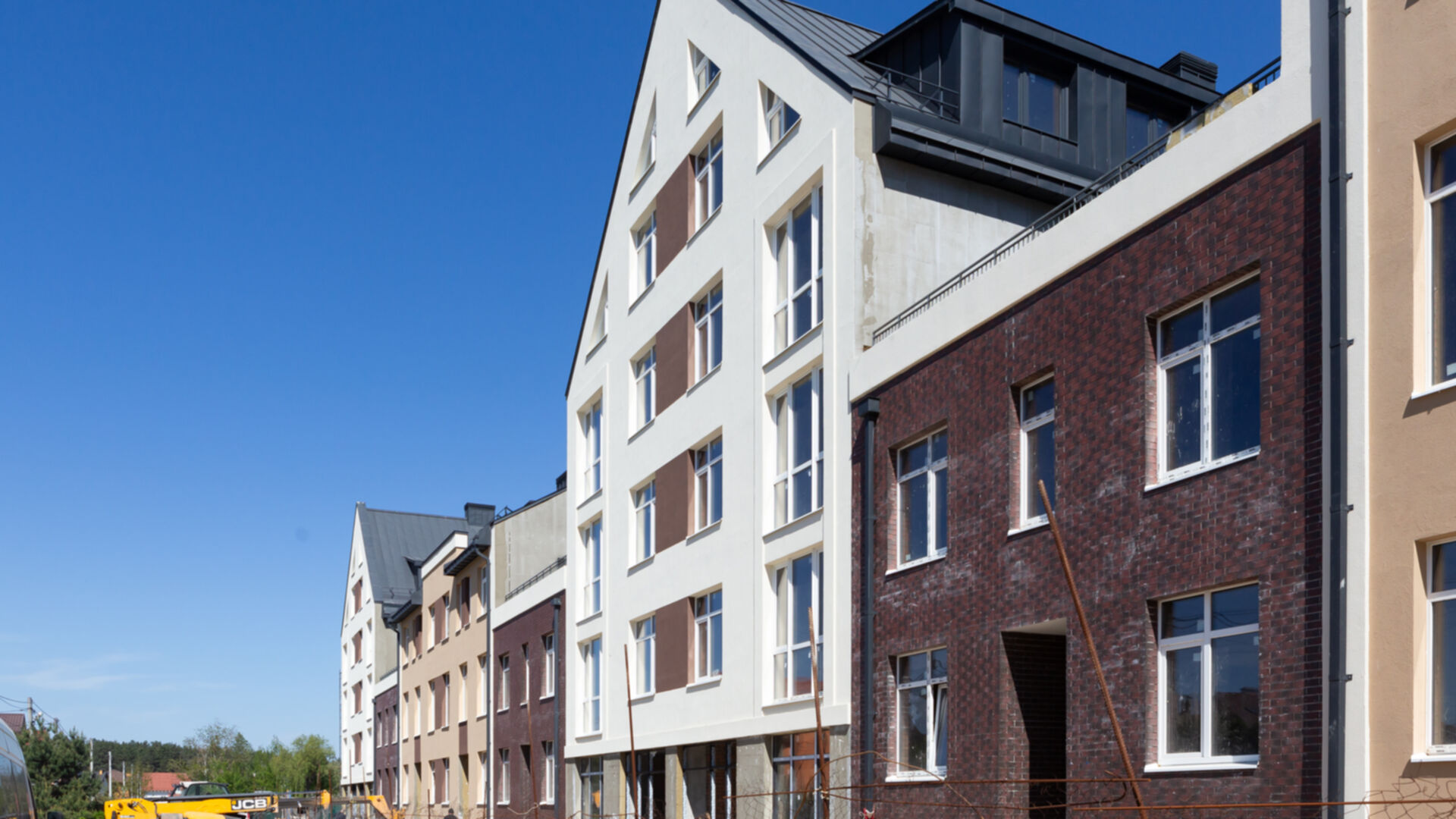

Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA

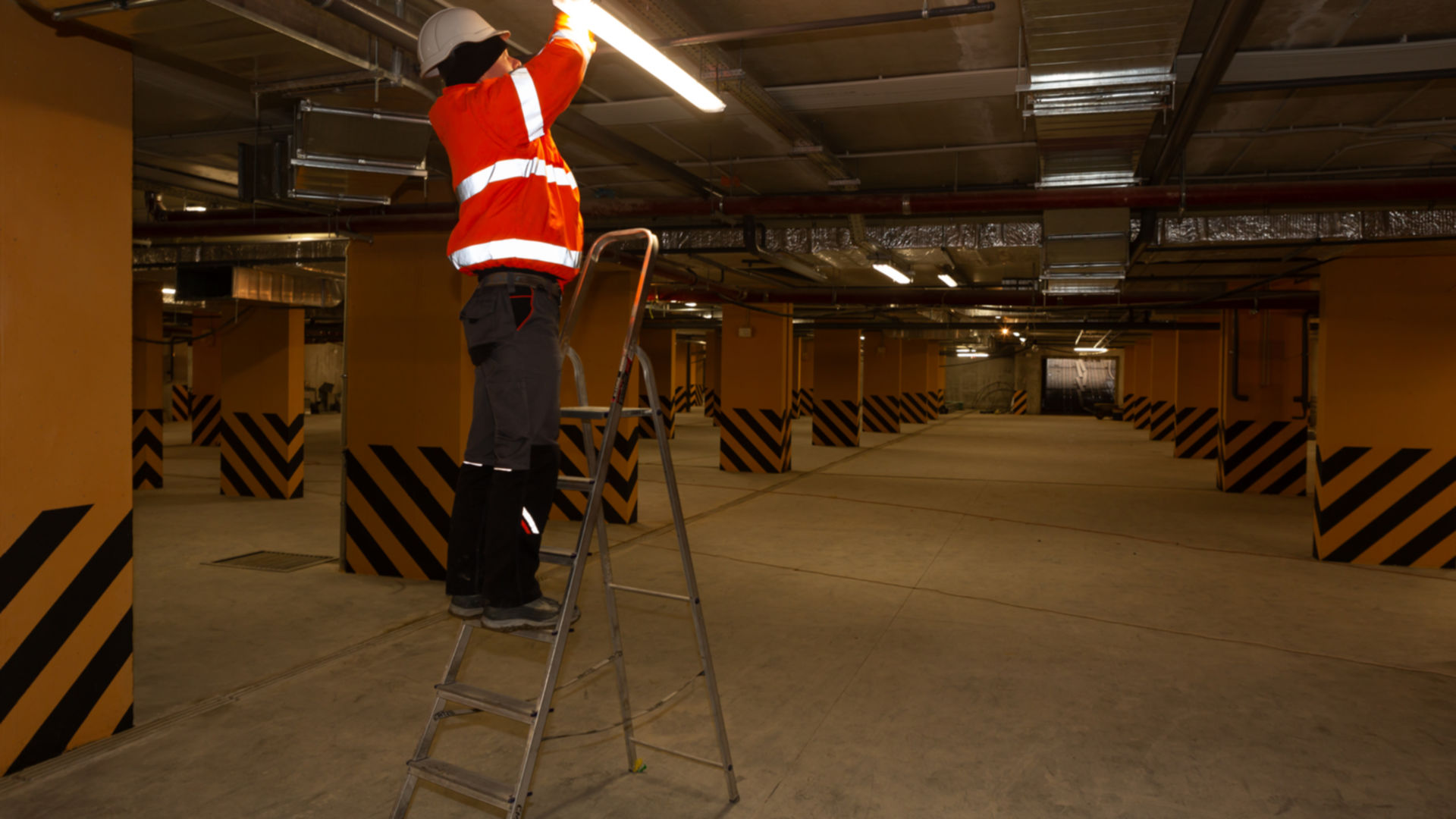

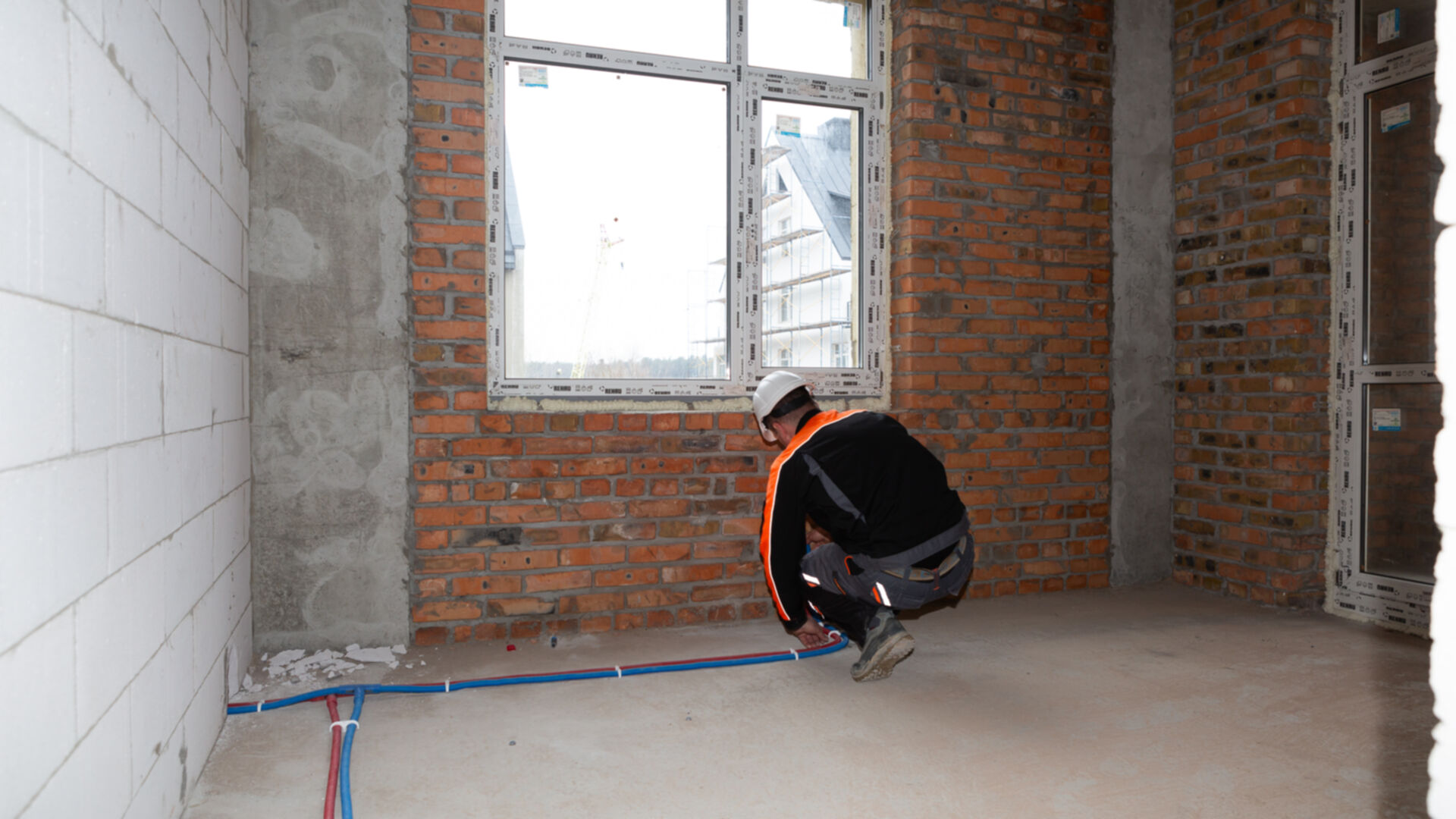

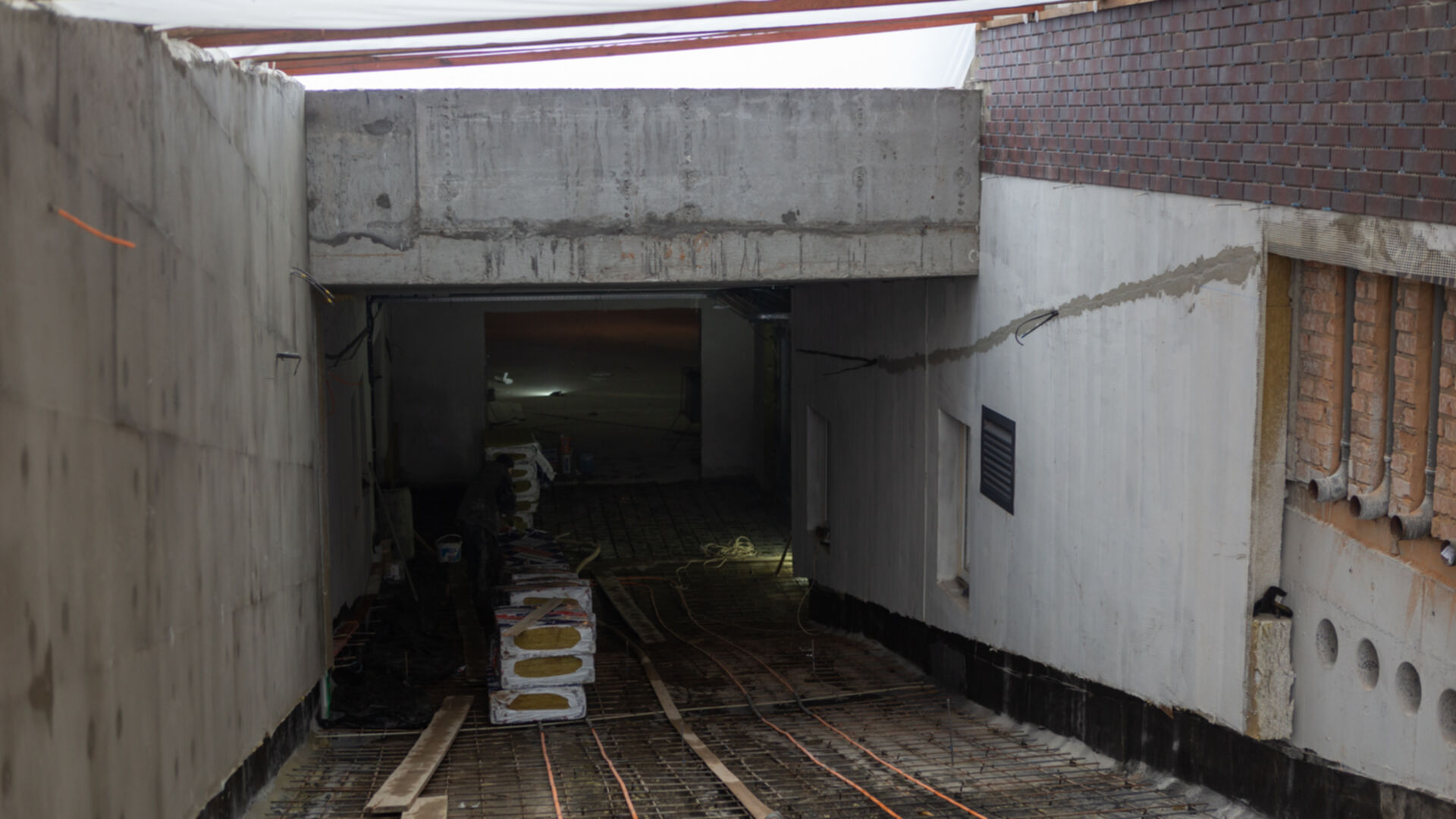

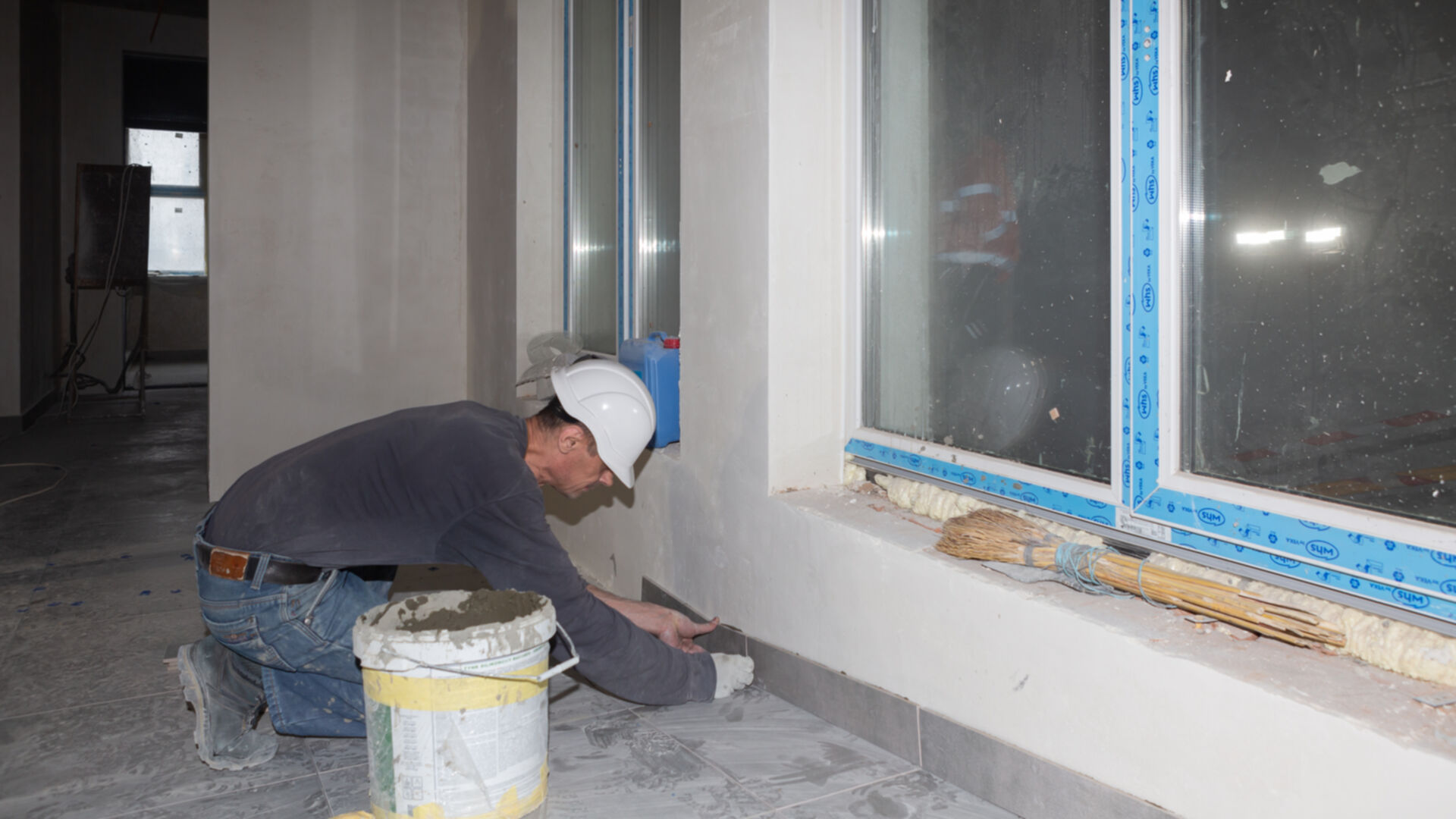

Станом на березень 2024

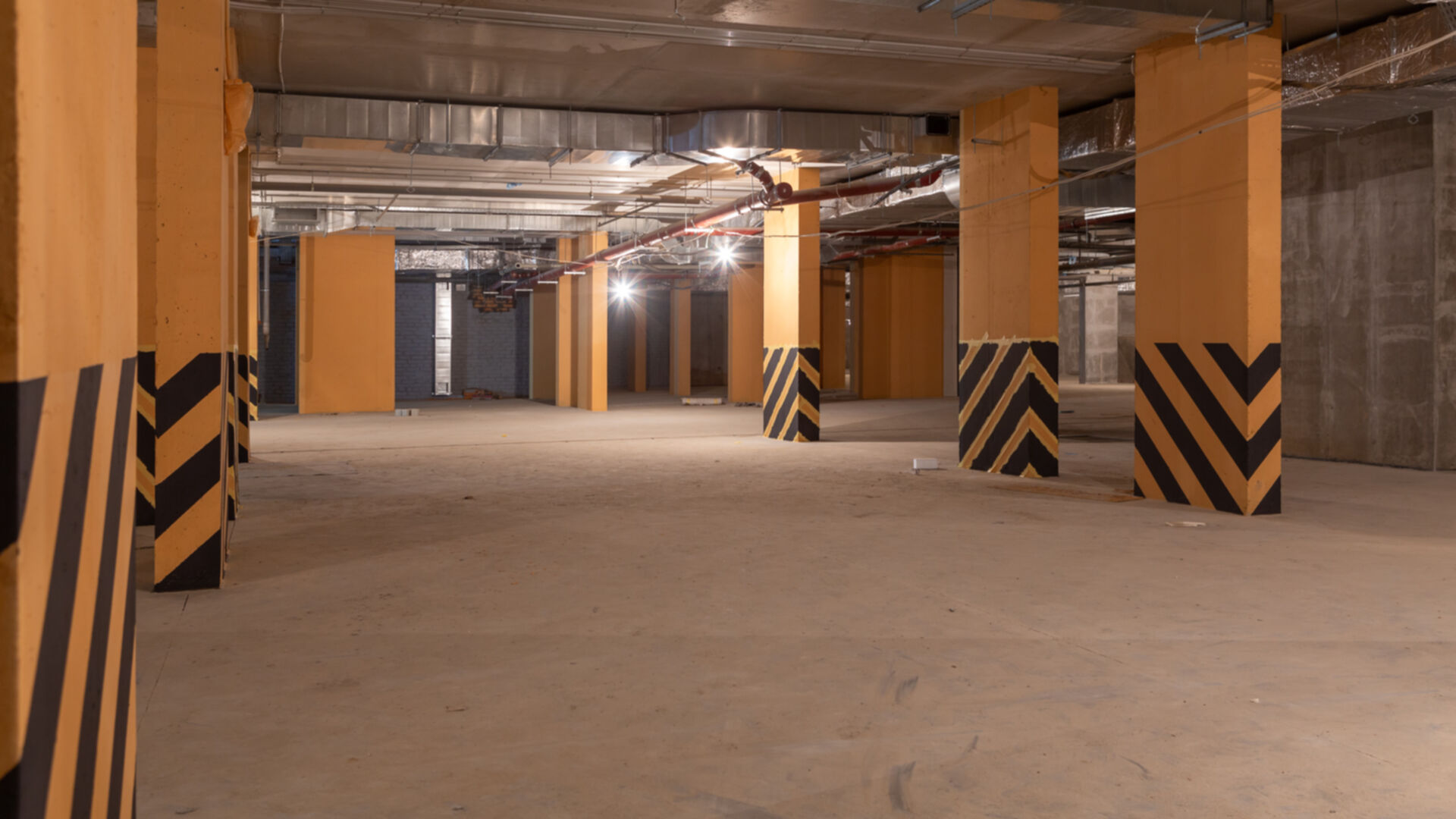

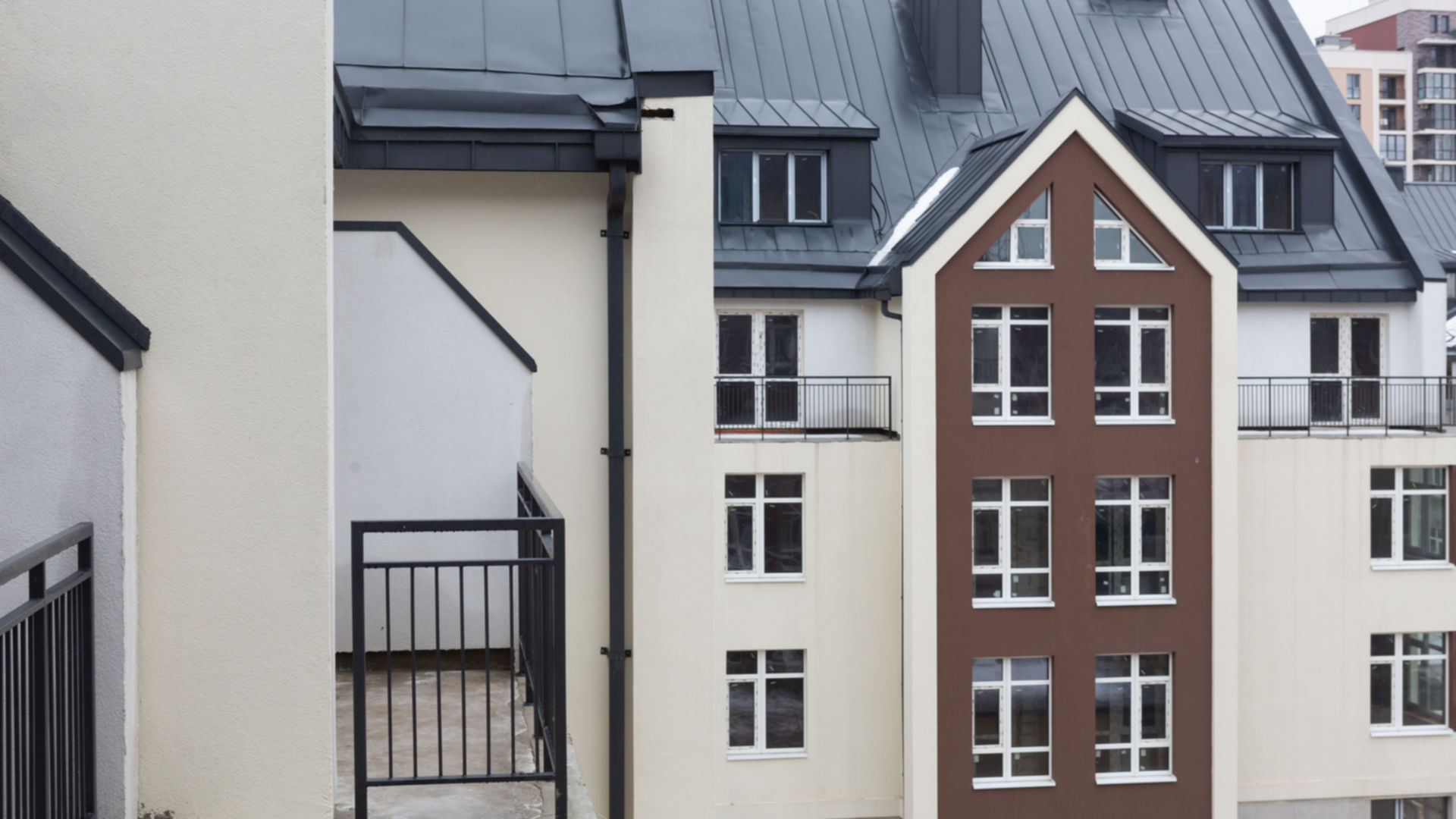

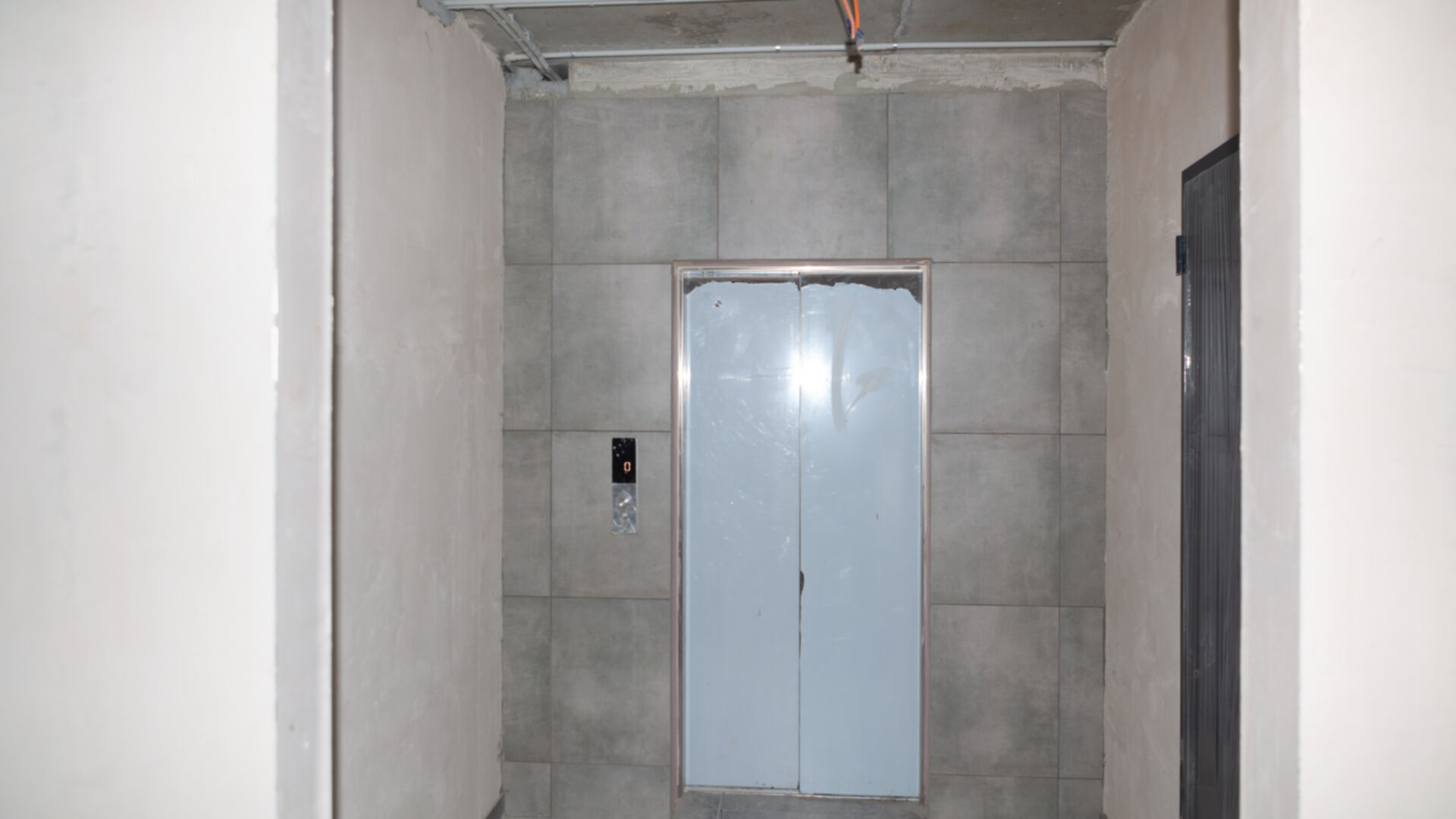

Станом на лютий 2024

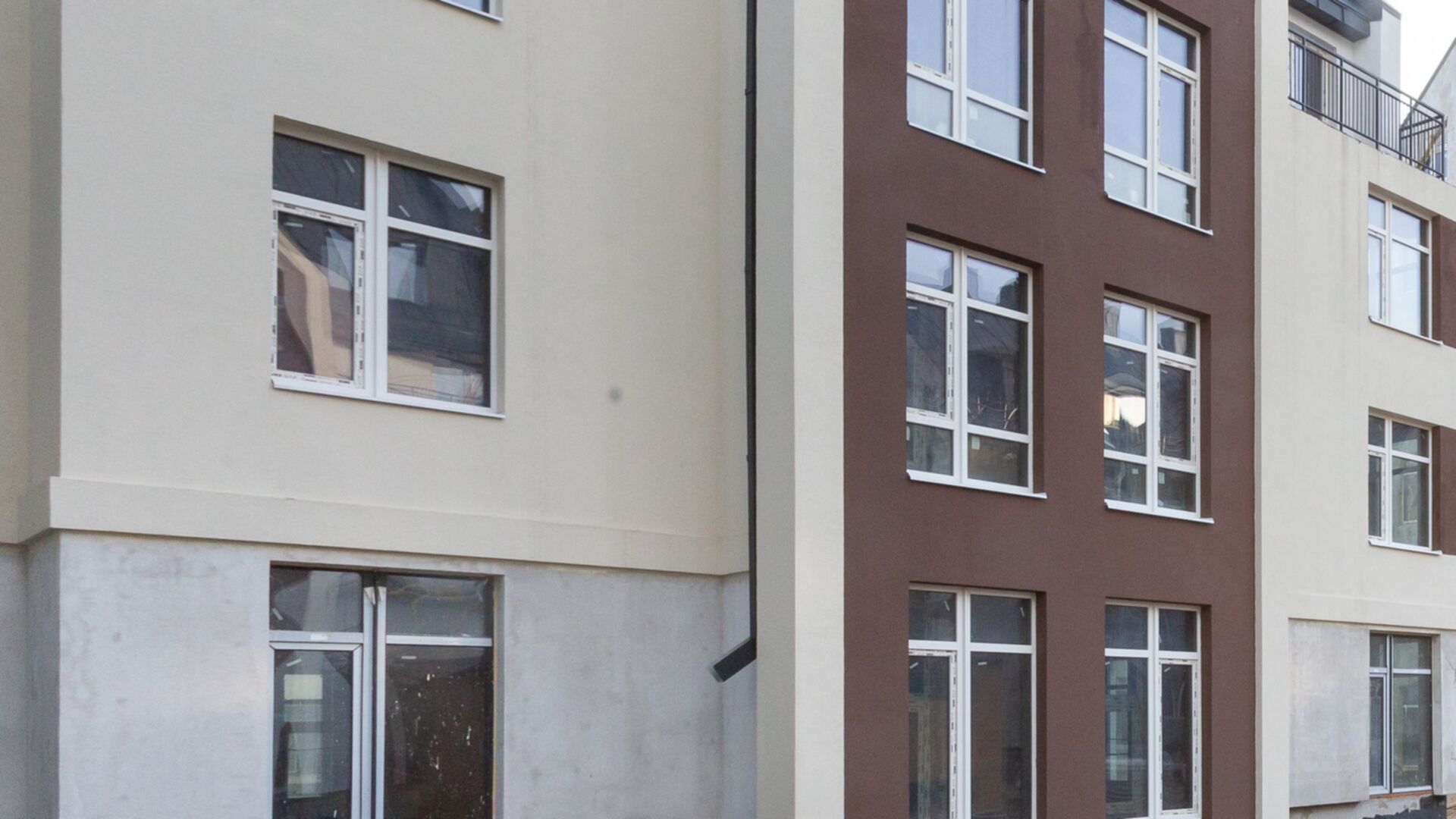

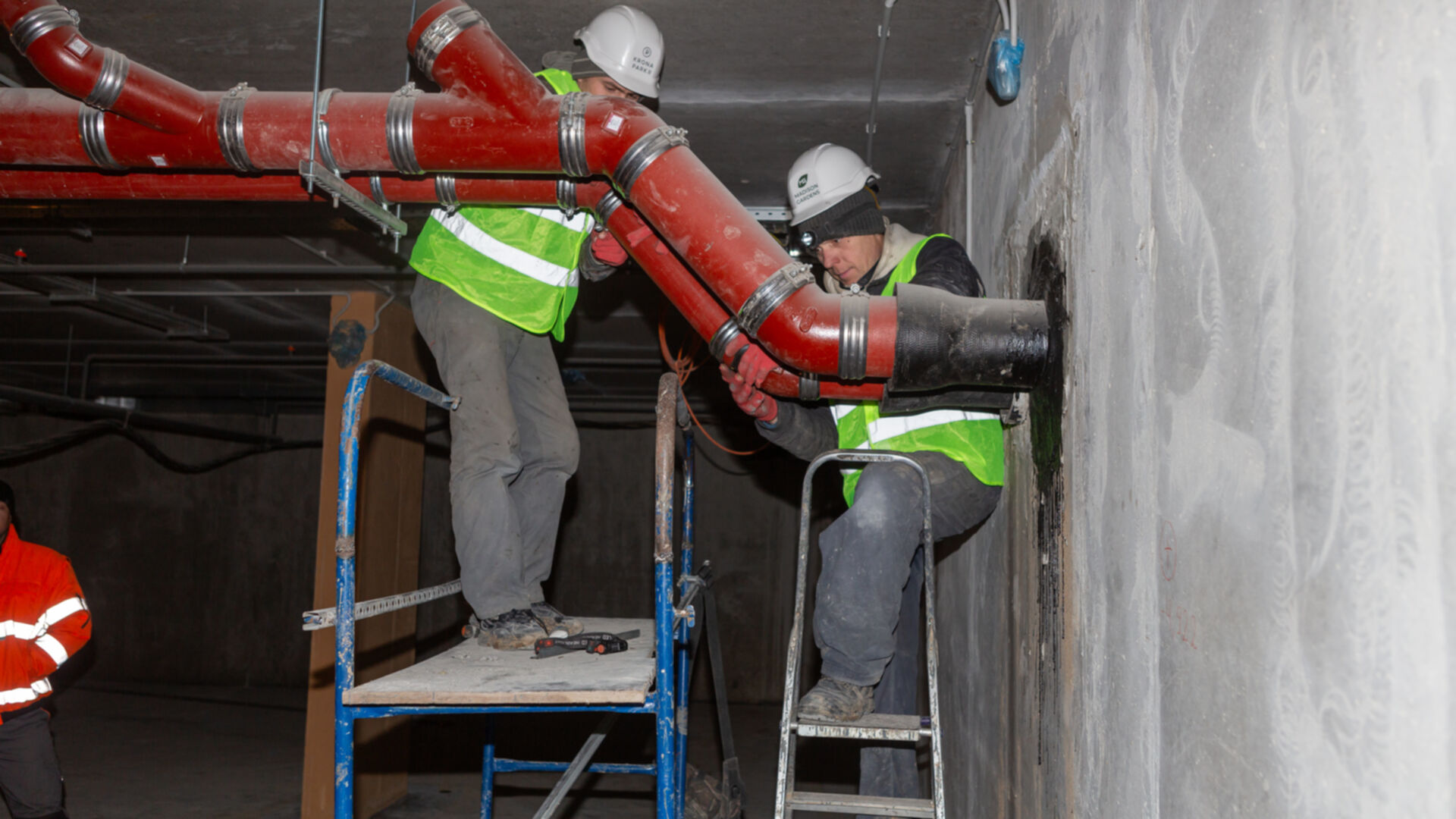

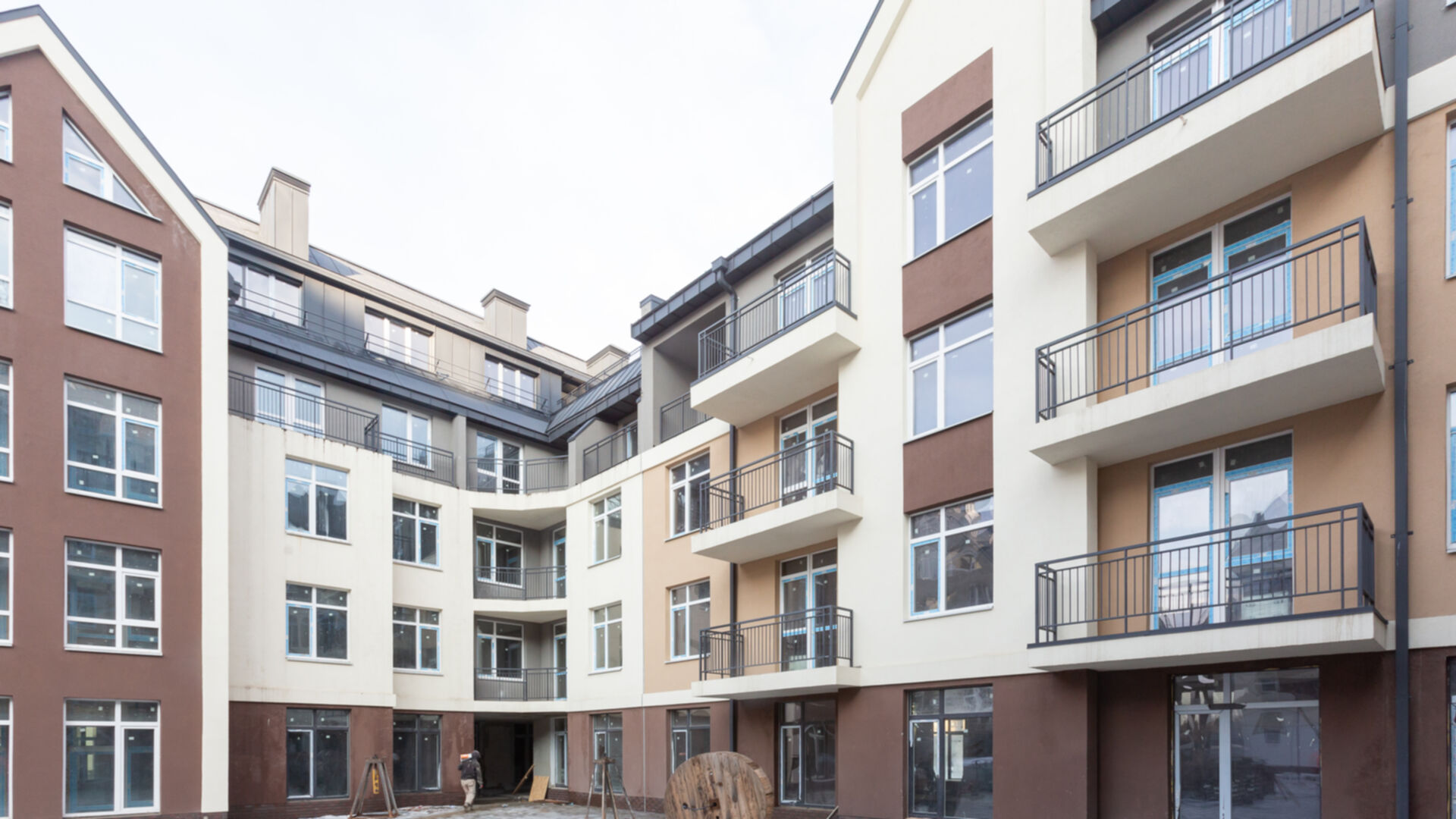

Станом на січень 2024

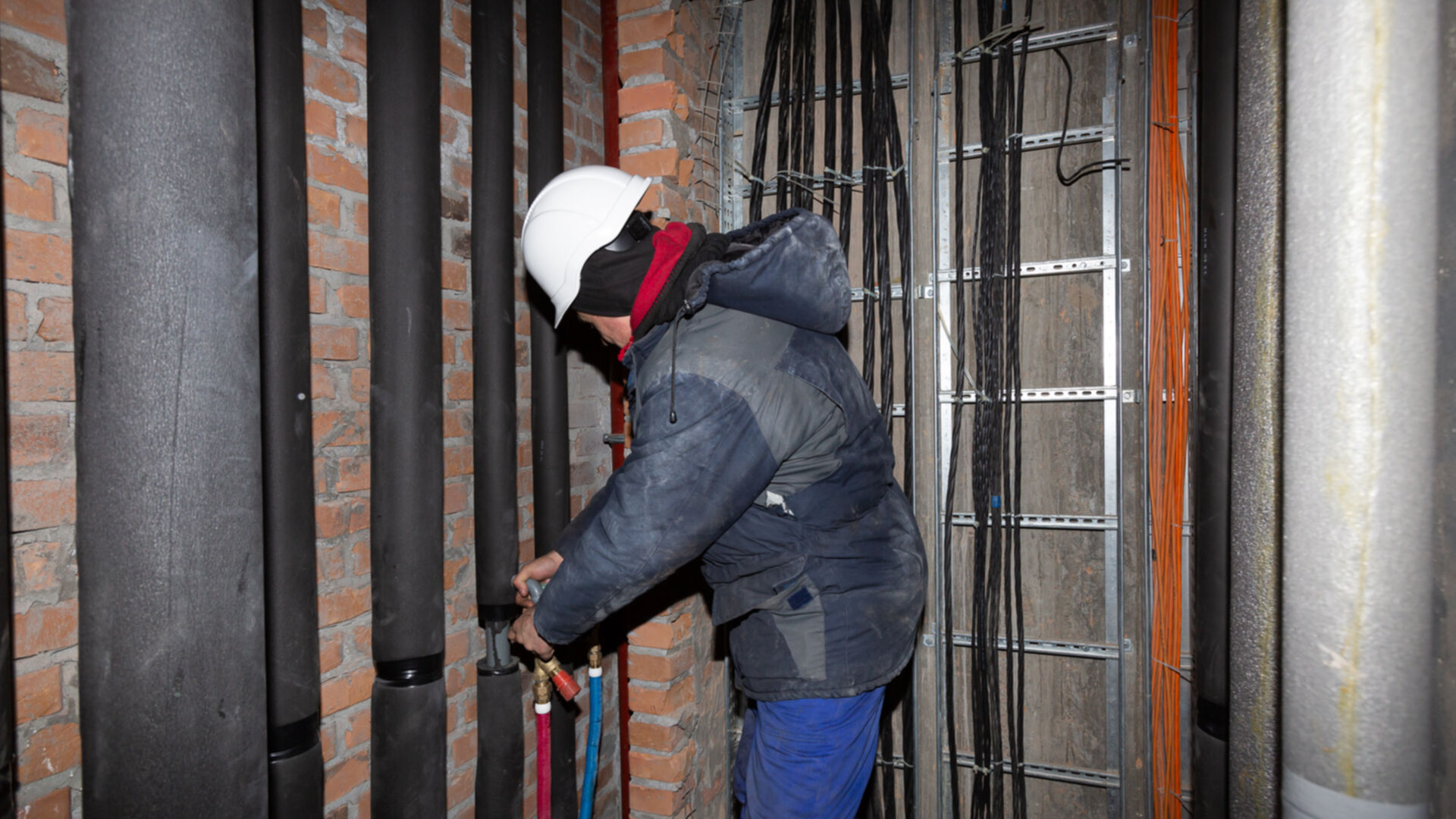

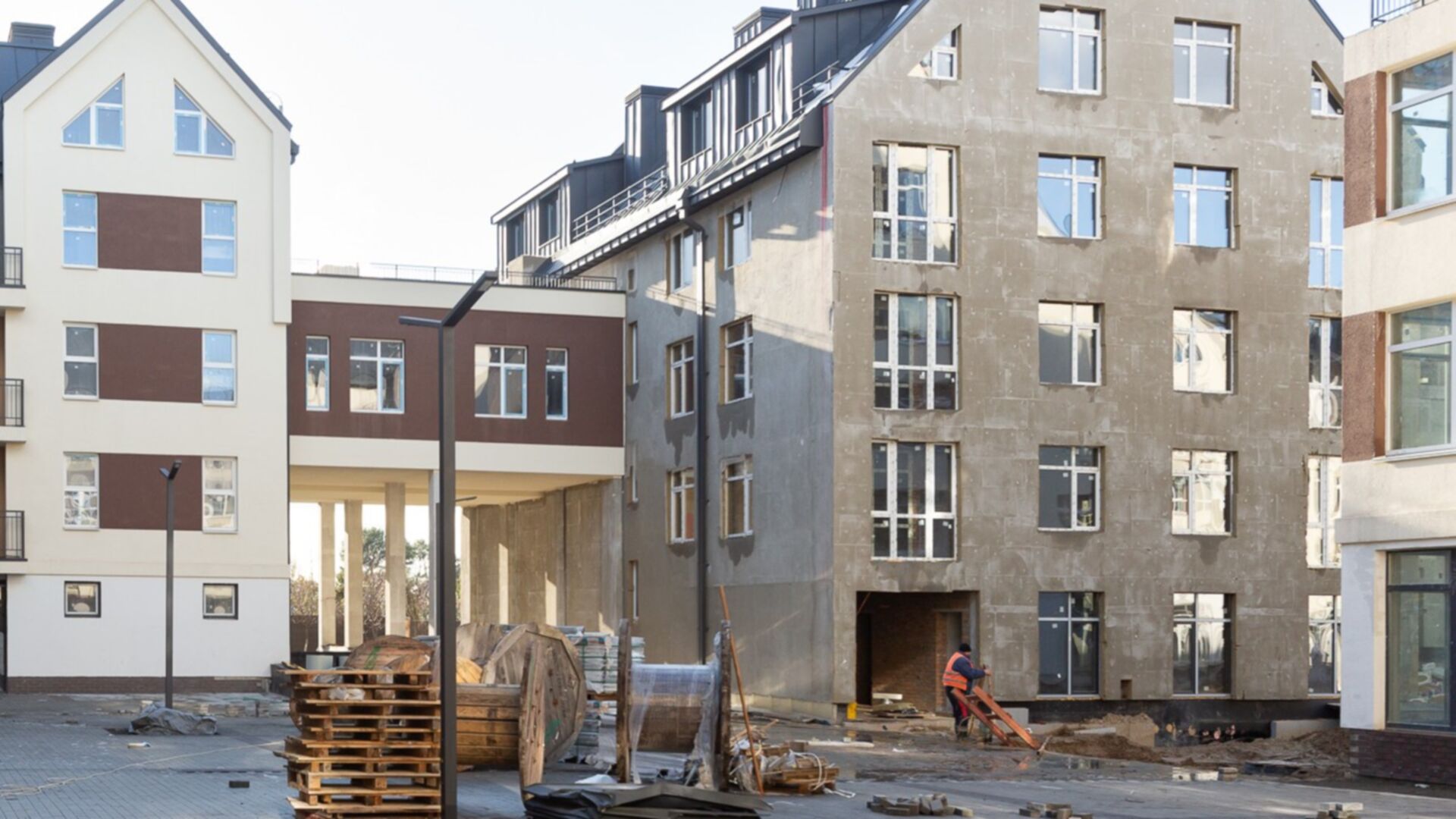

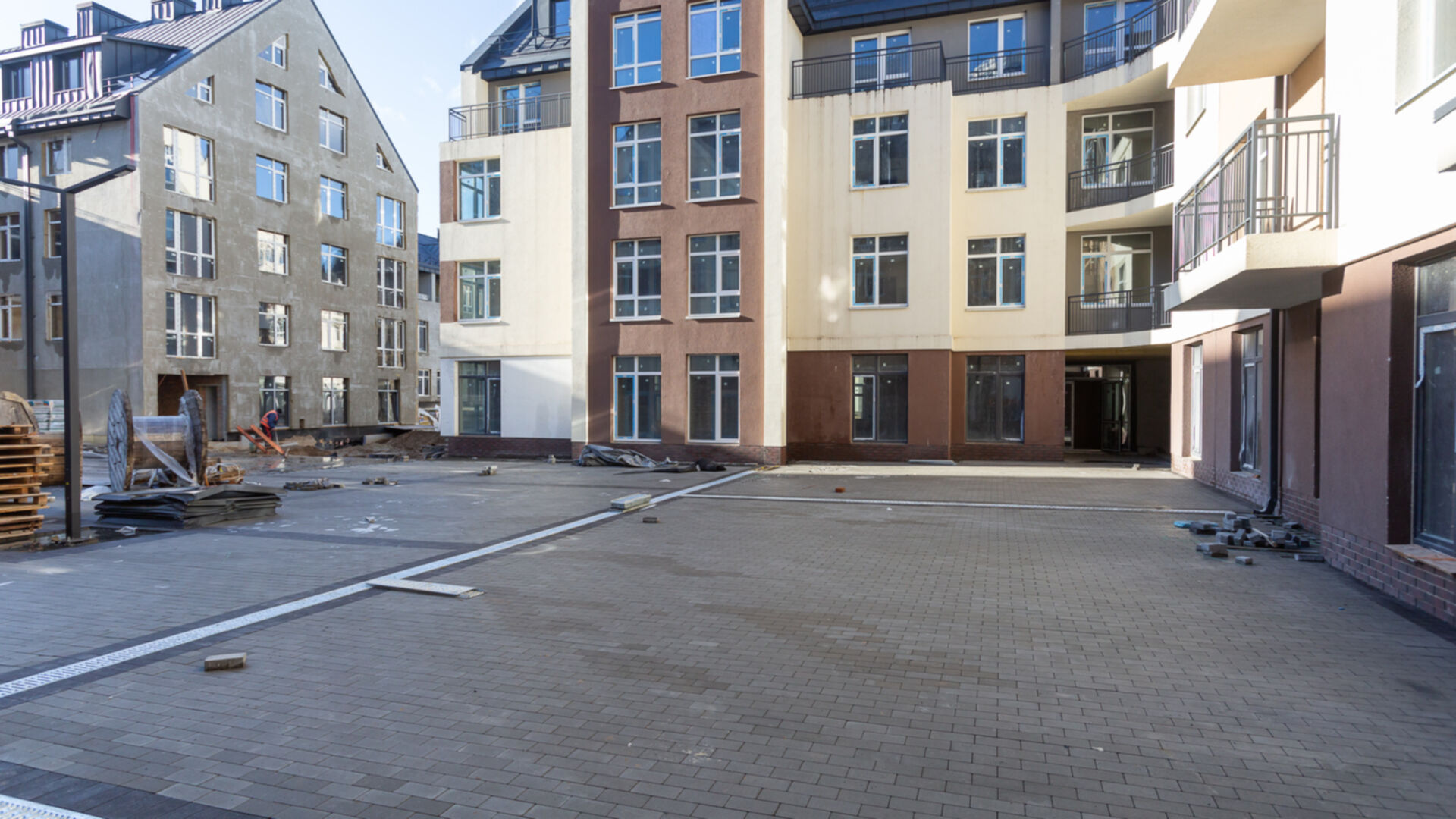

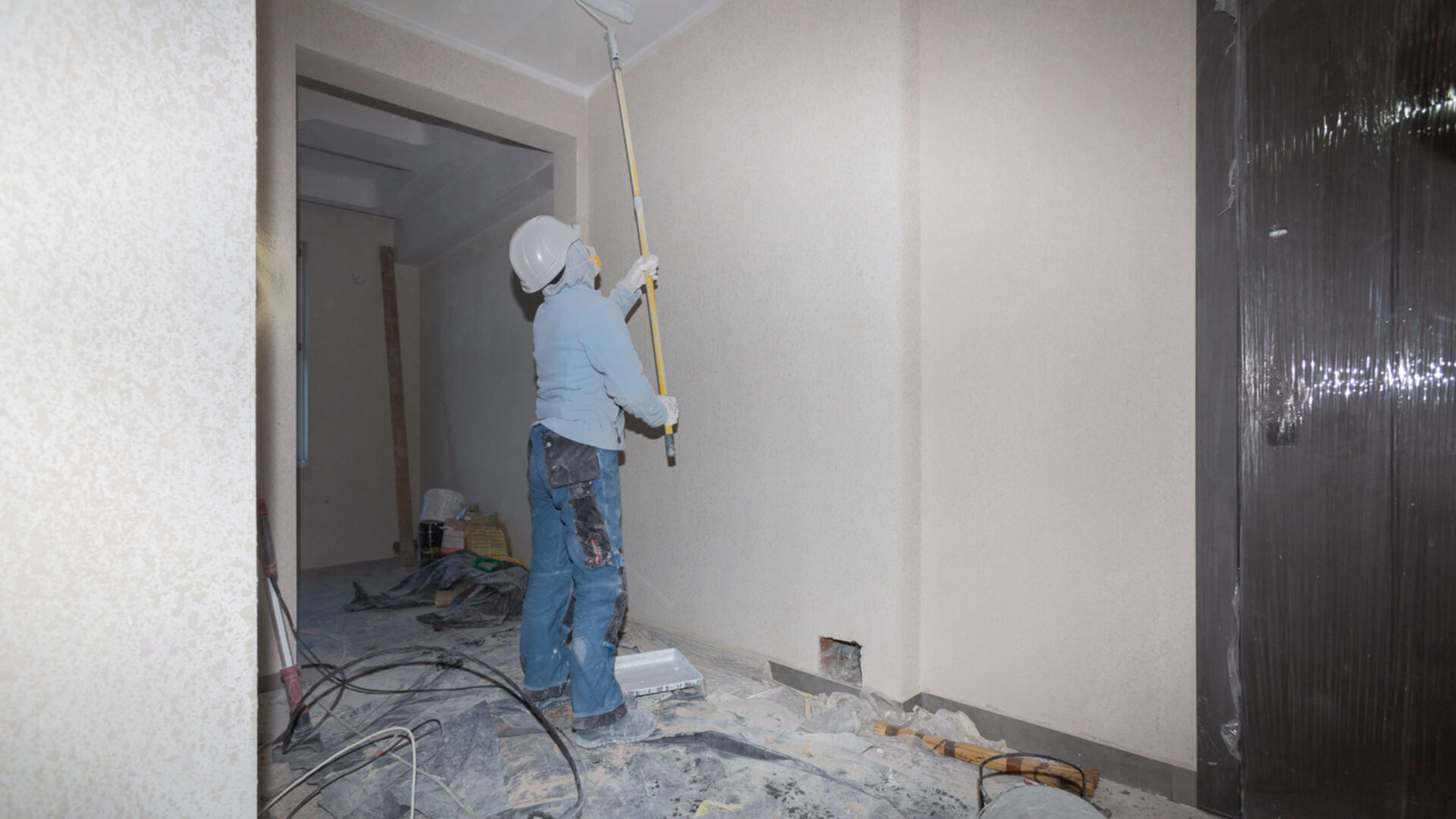

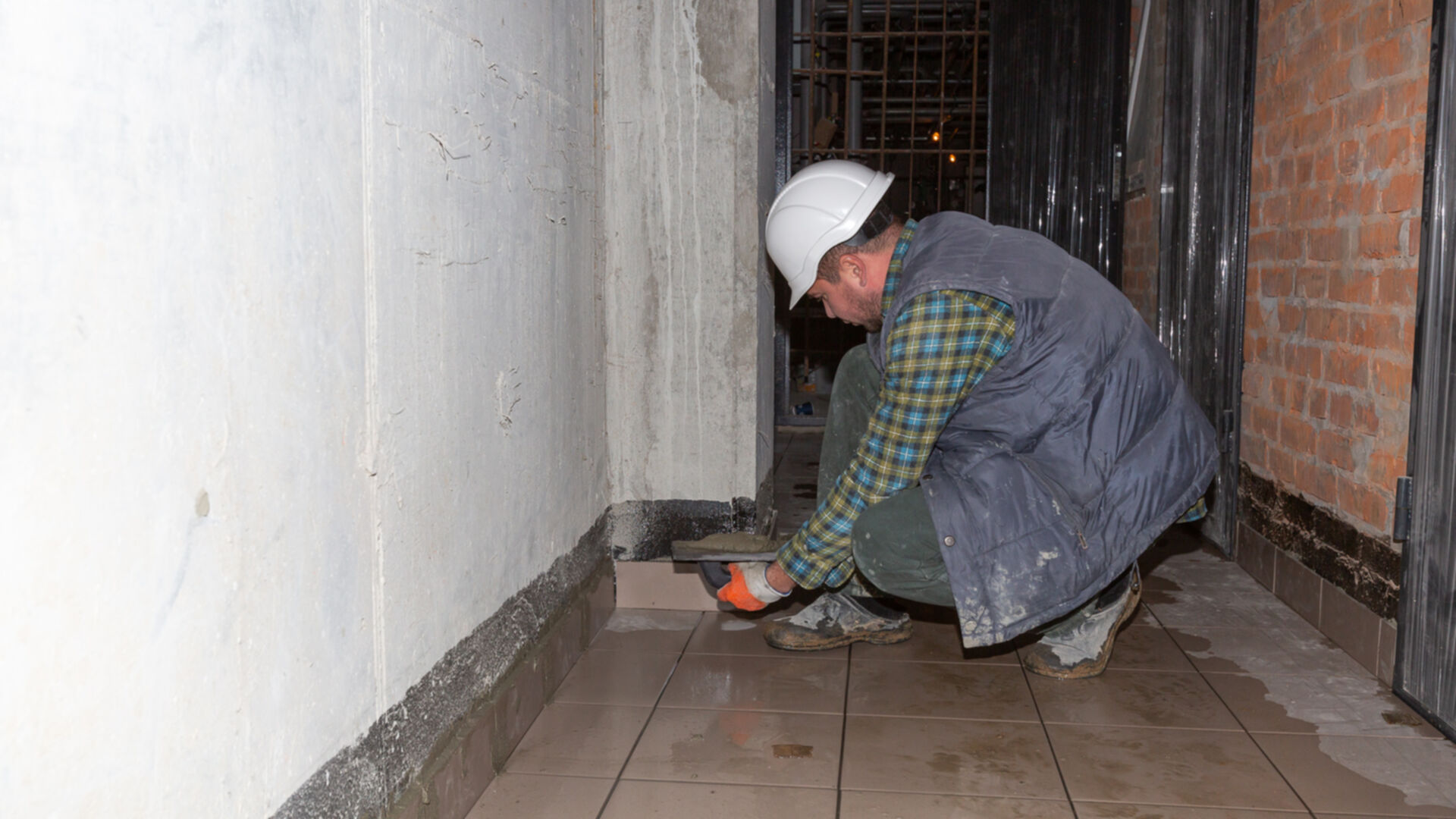

Станом на грудень 2023

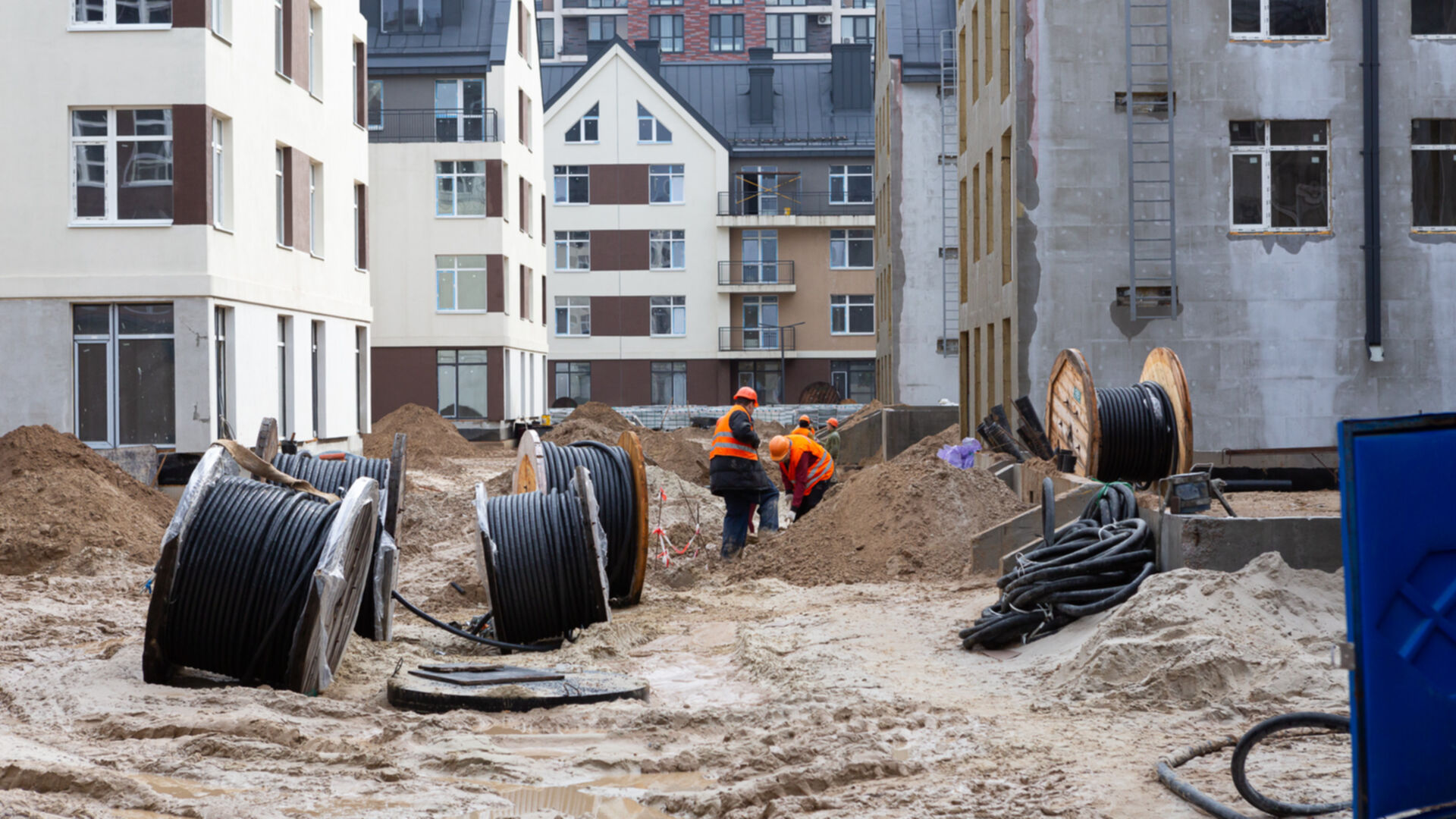

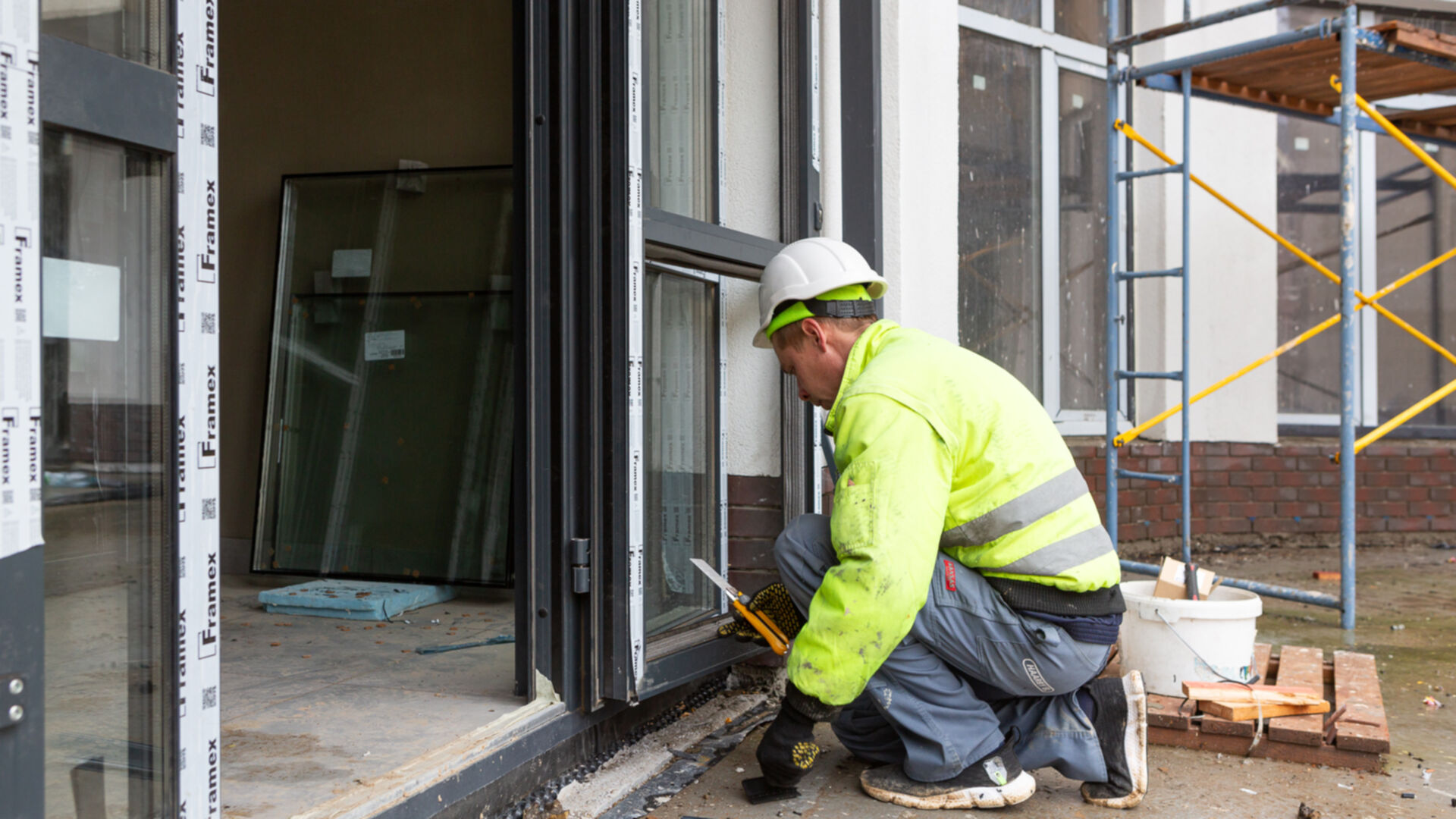

Станом на листопад 2023

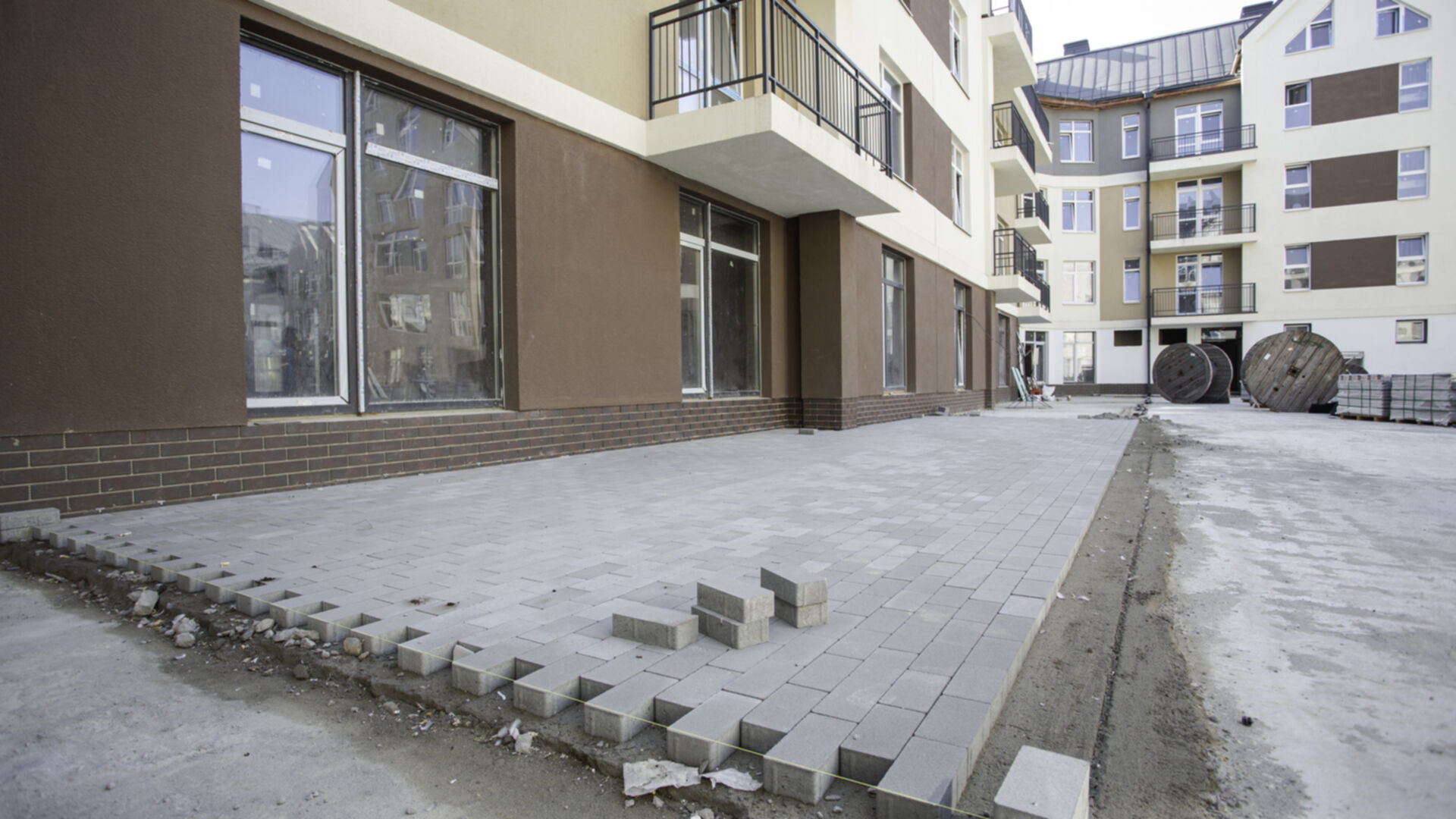

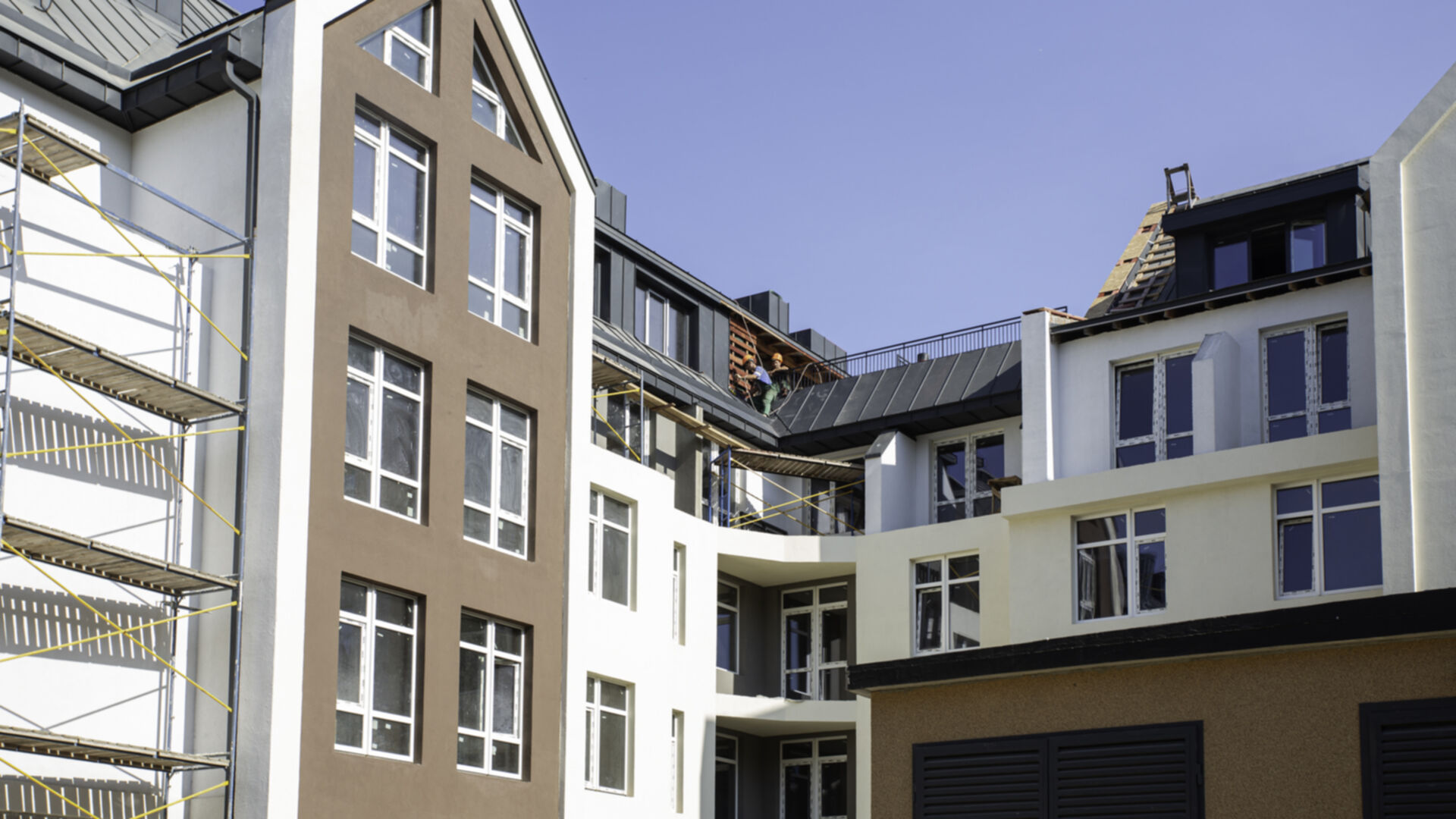

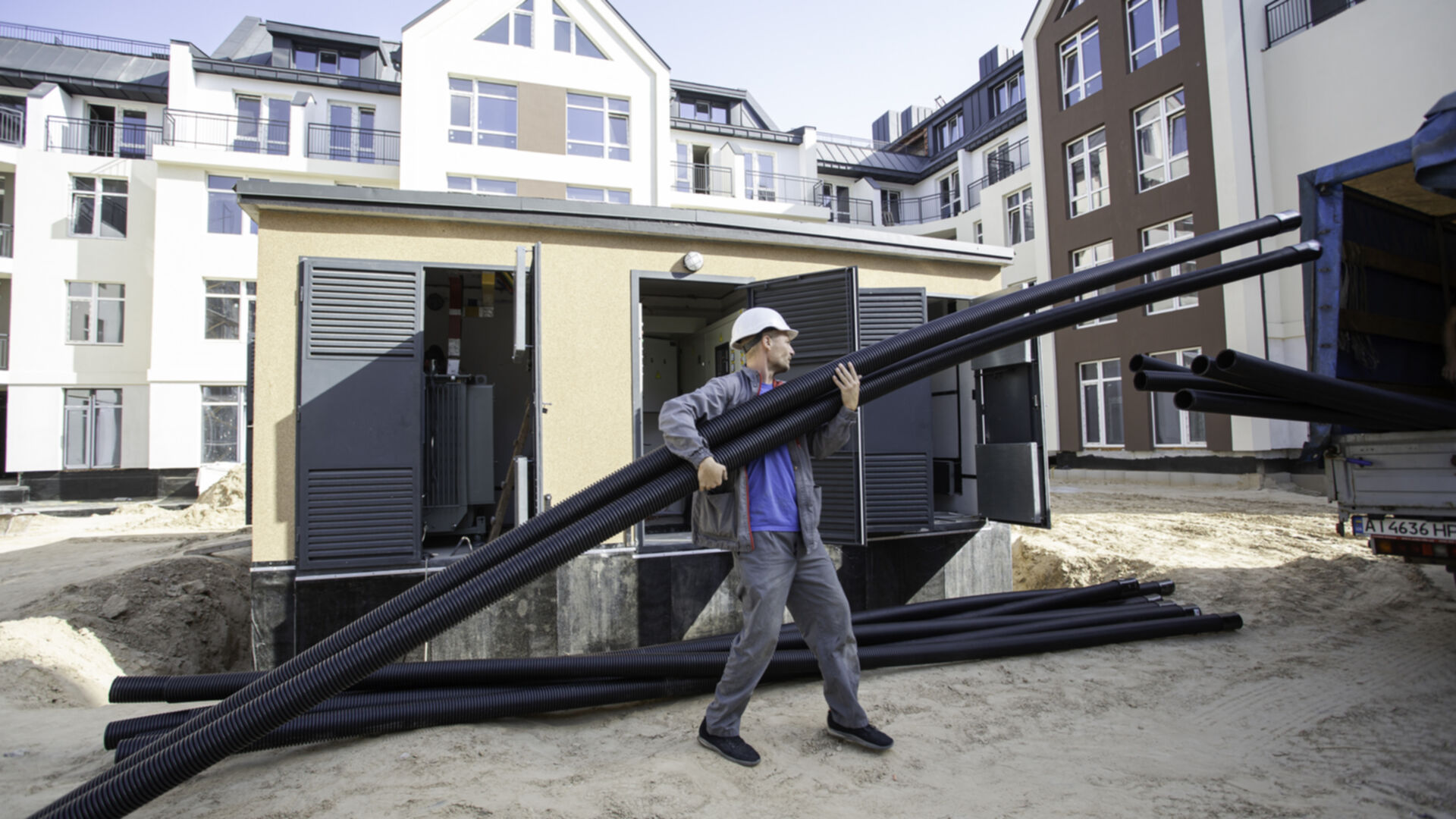

Станом на жовтень 2023

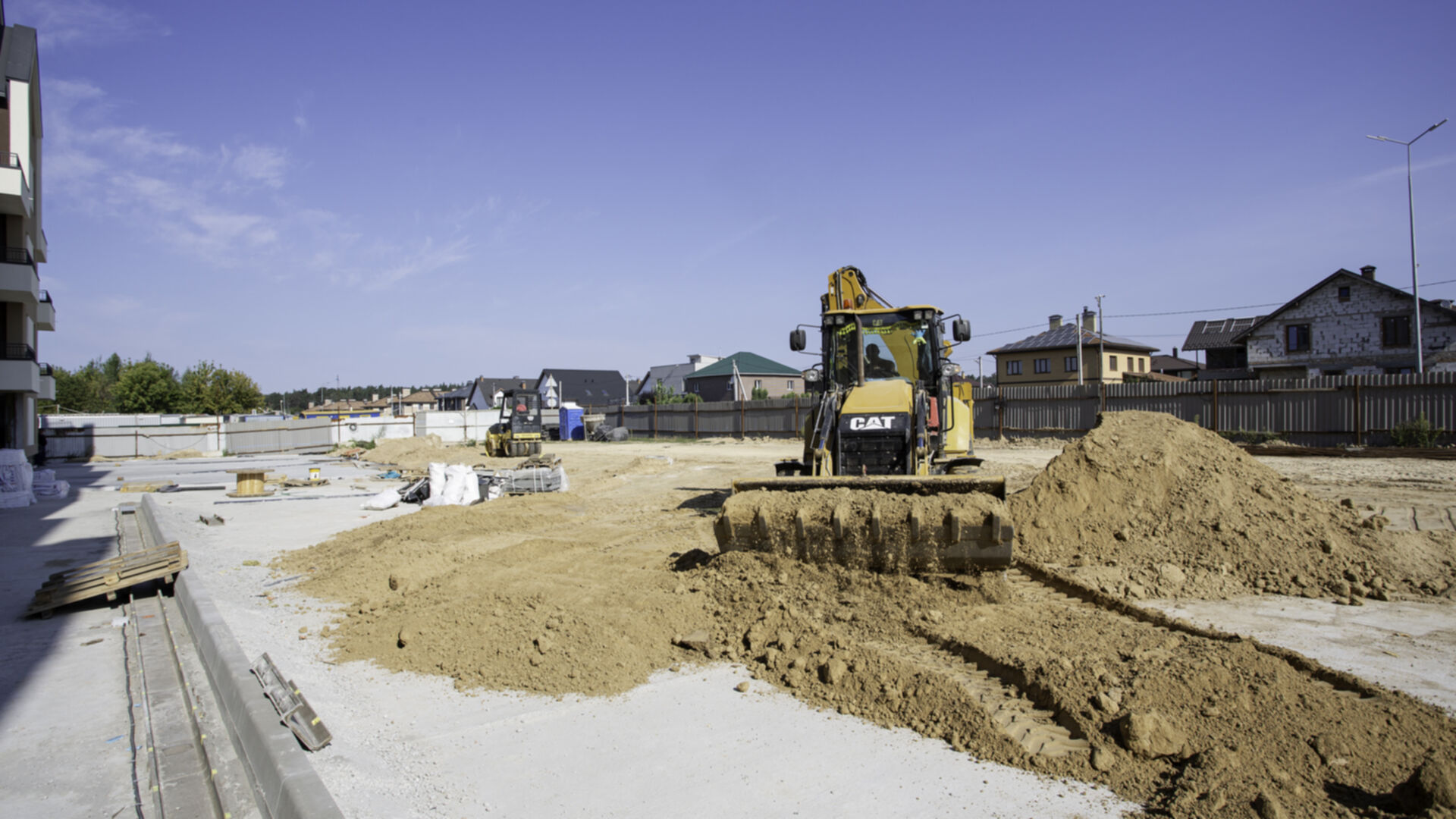

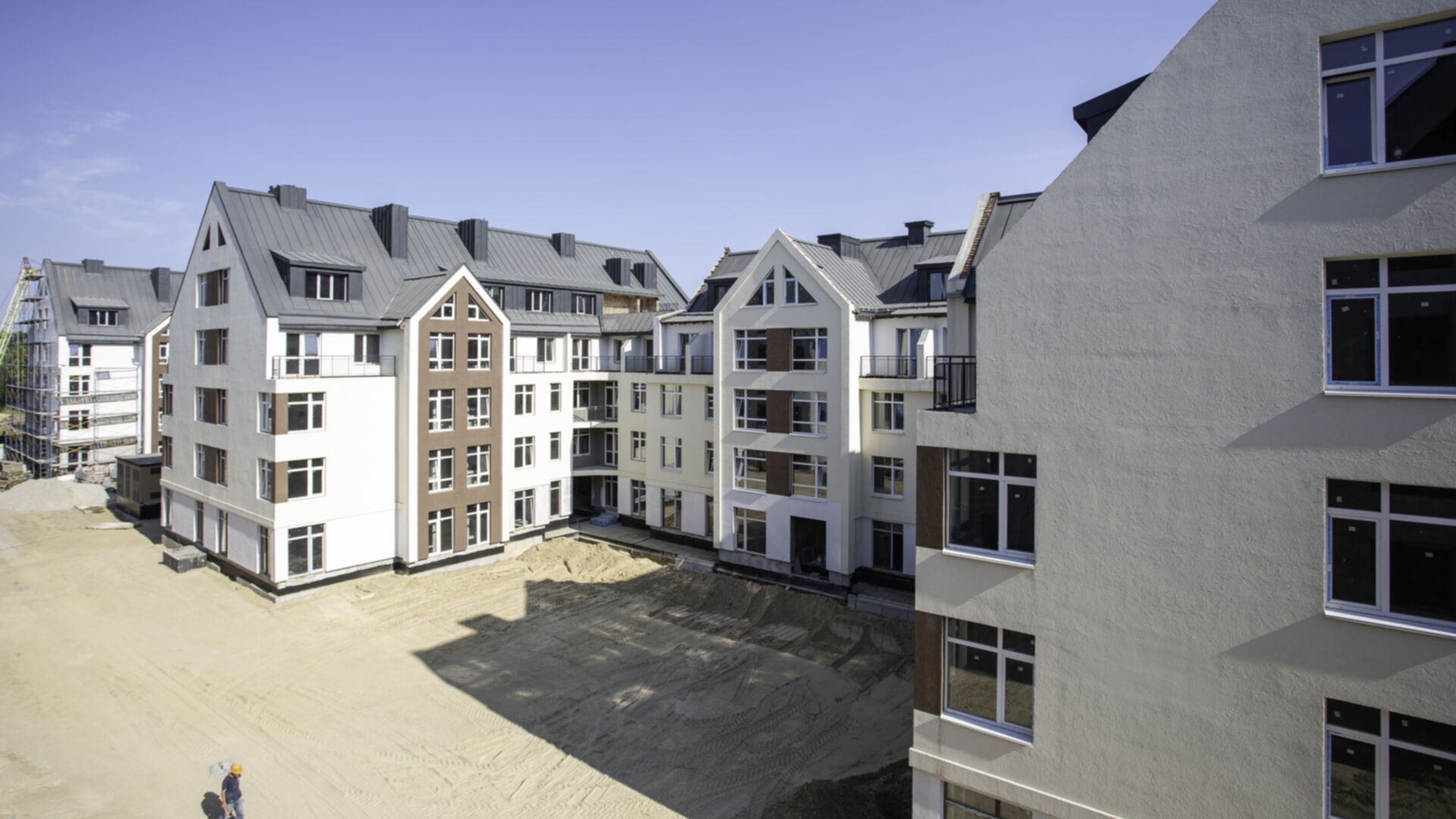

Станом на вересень 2023
Станом на серпень 2023

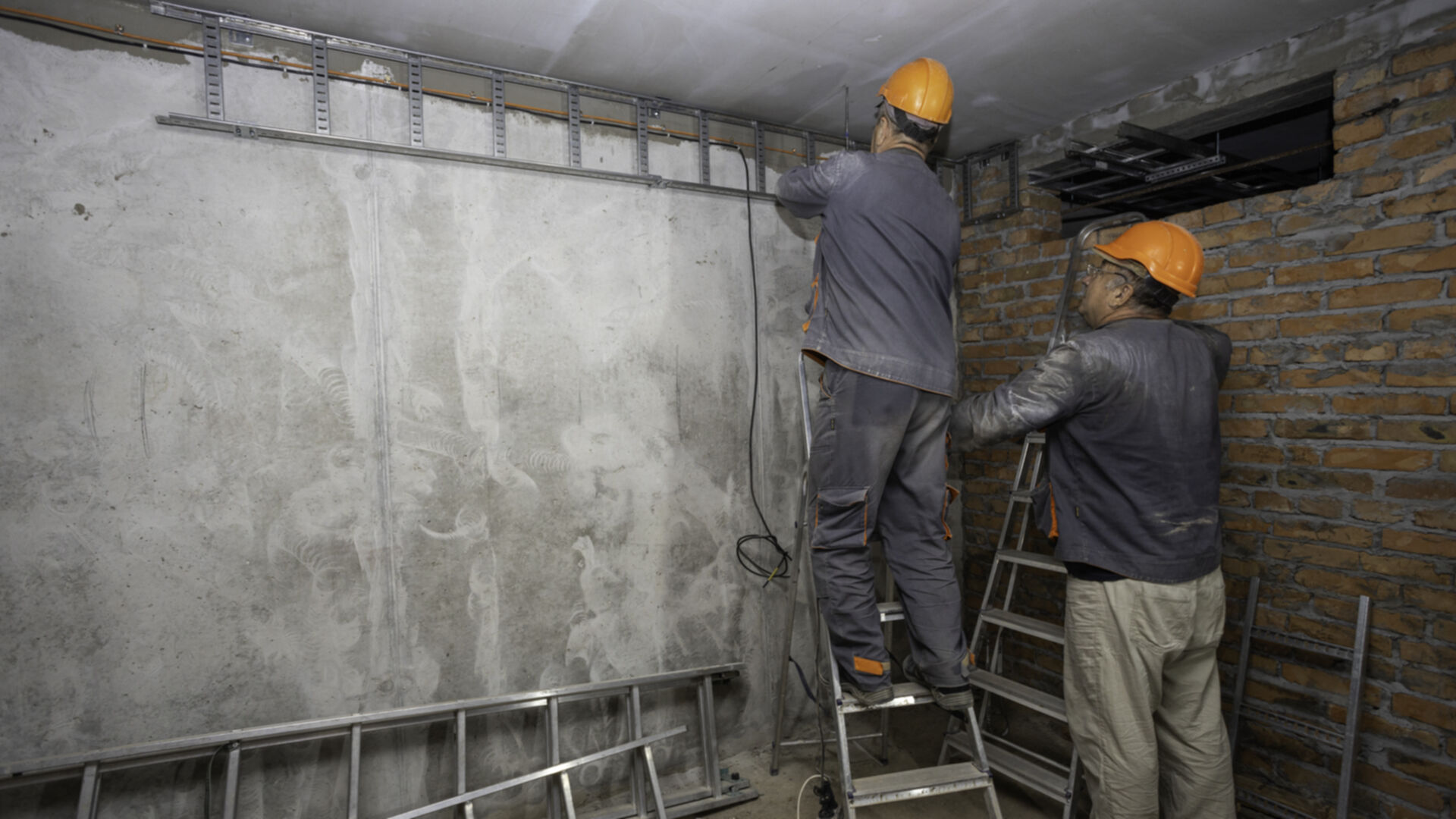

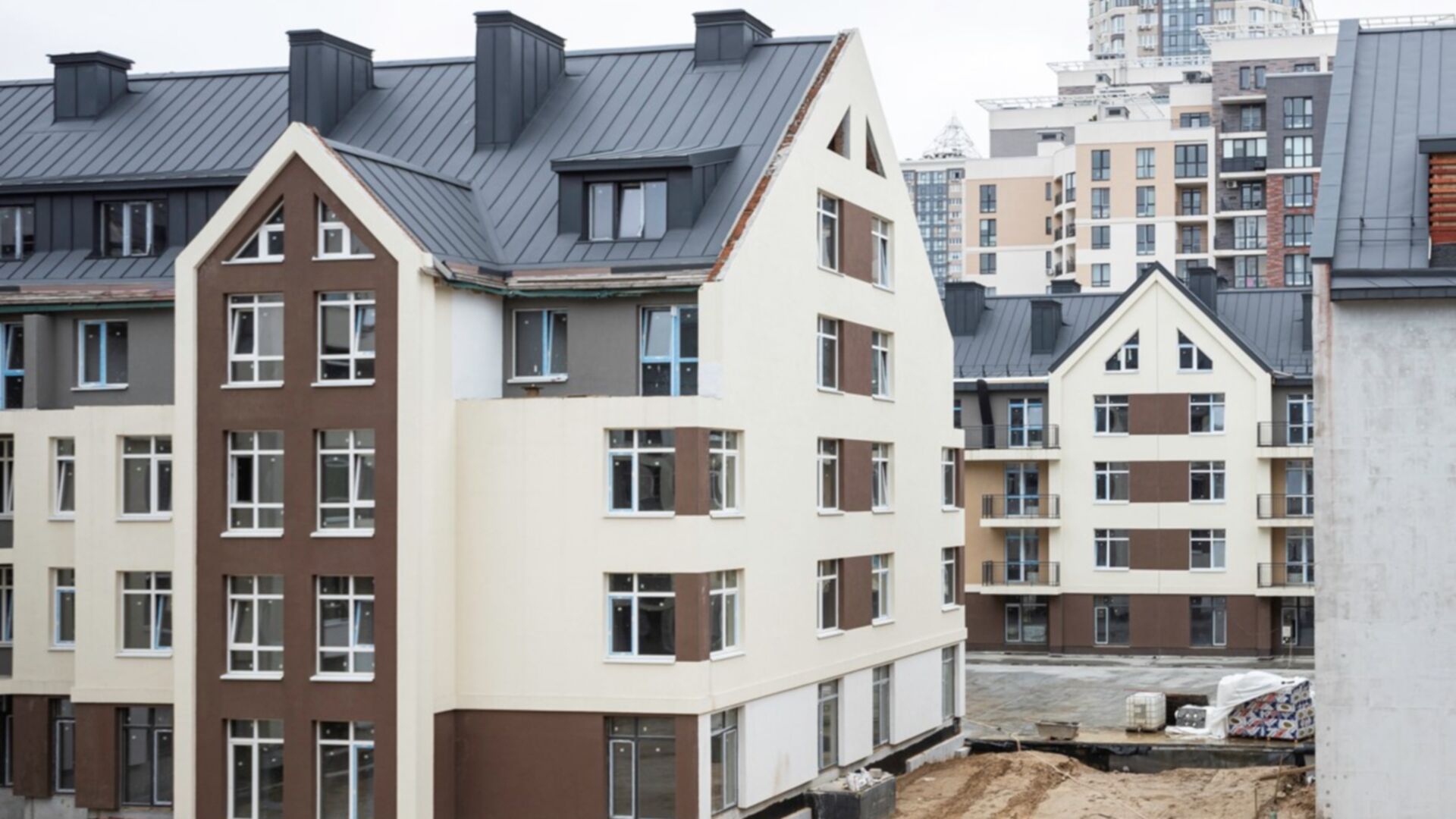

Станом на липень 2023
Станом на червень 2023

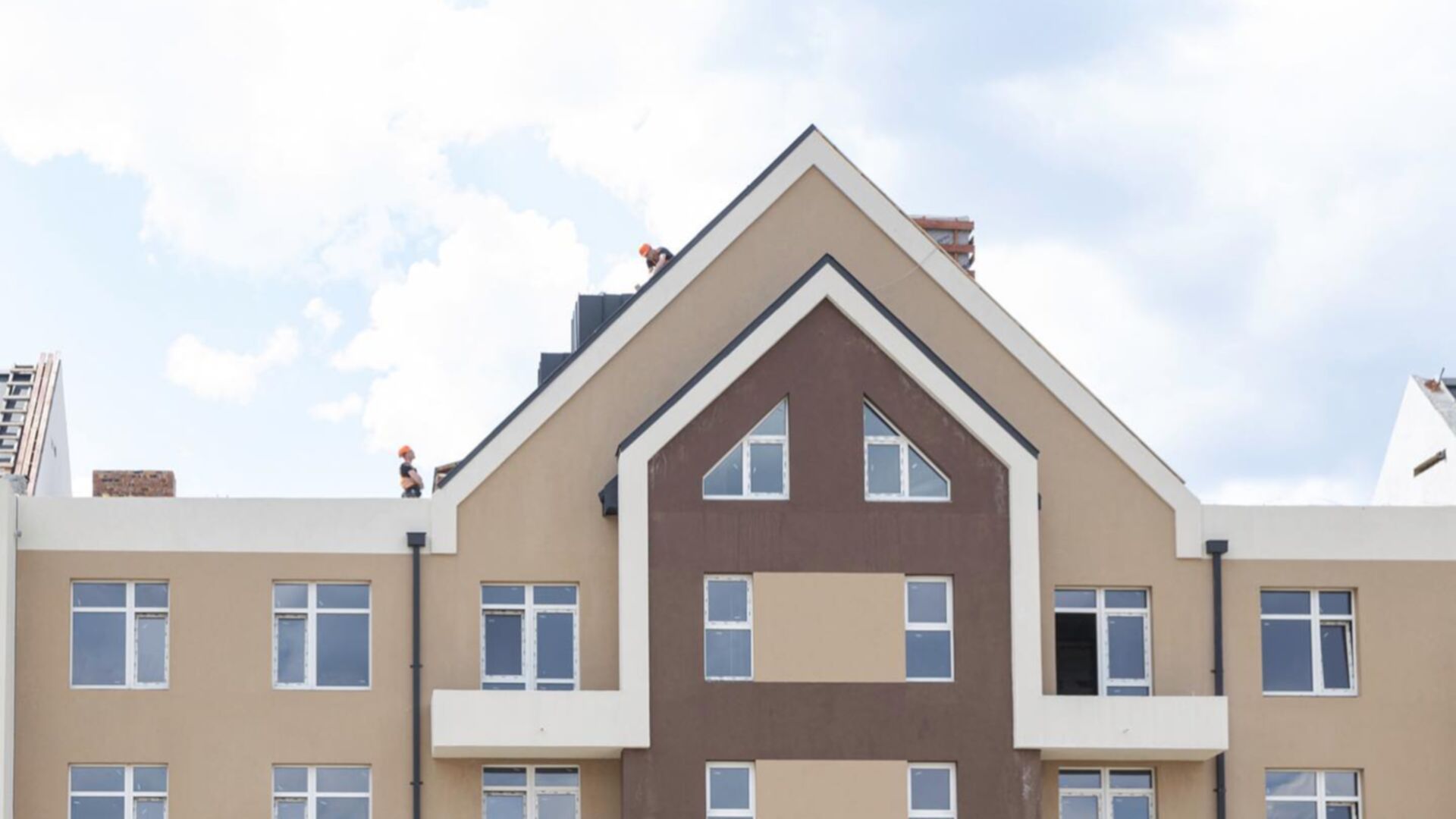

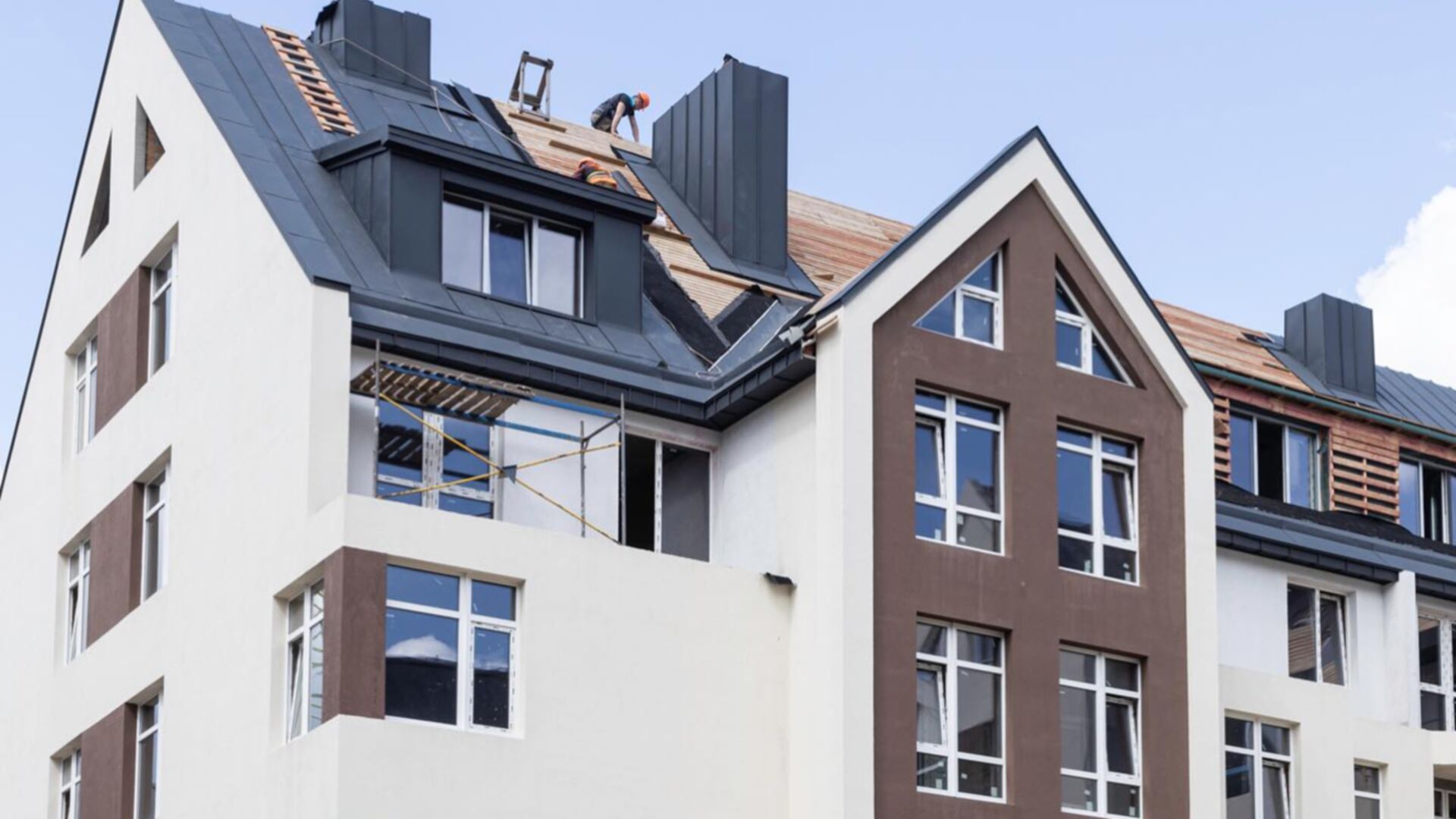

Станом на травень 2023
Станом на квітень 2023

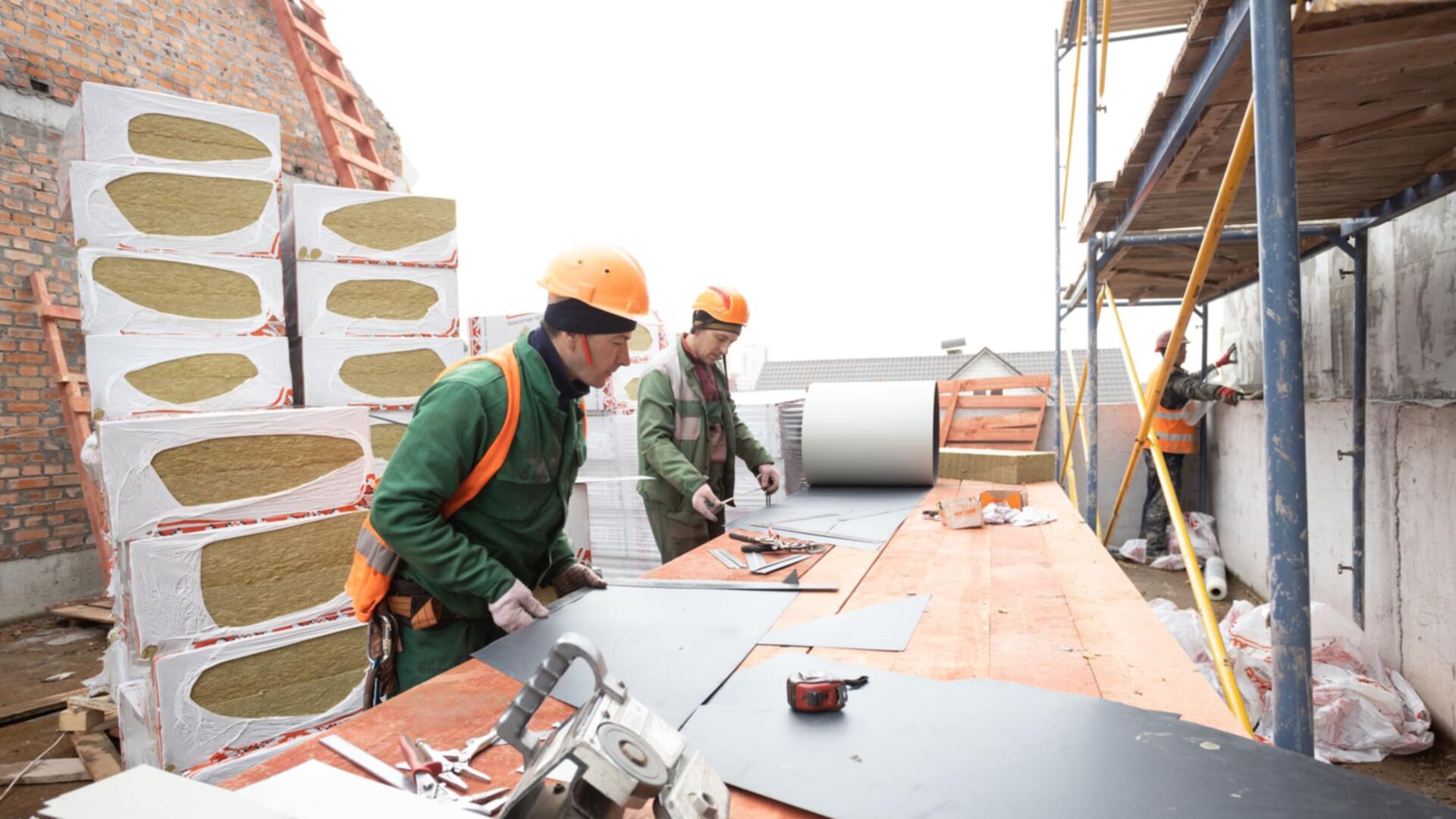

Станом на березень 2023

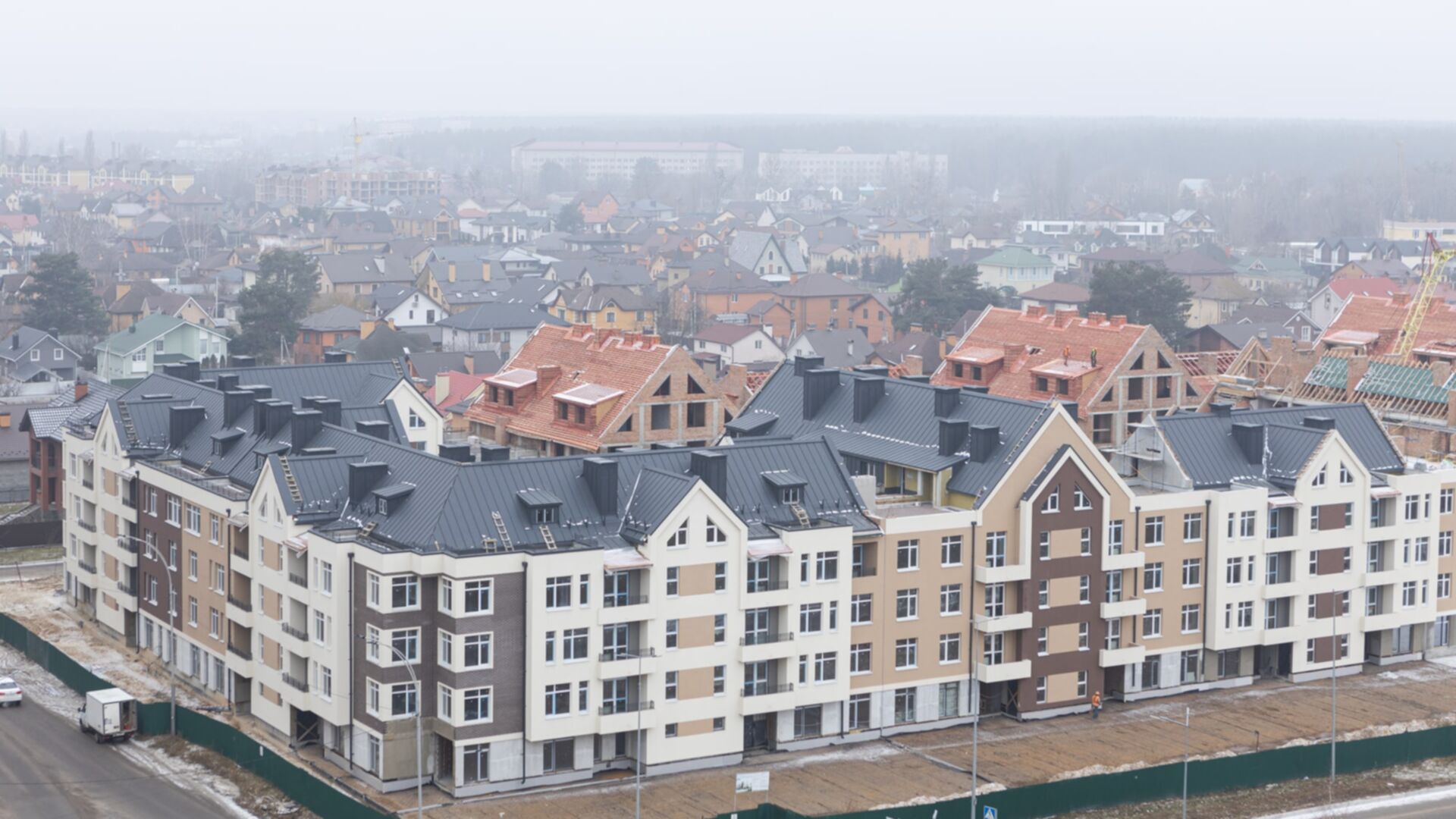

Станом на лютий 2023

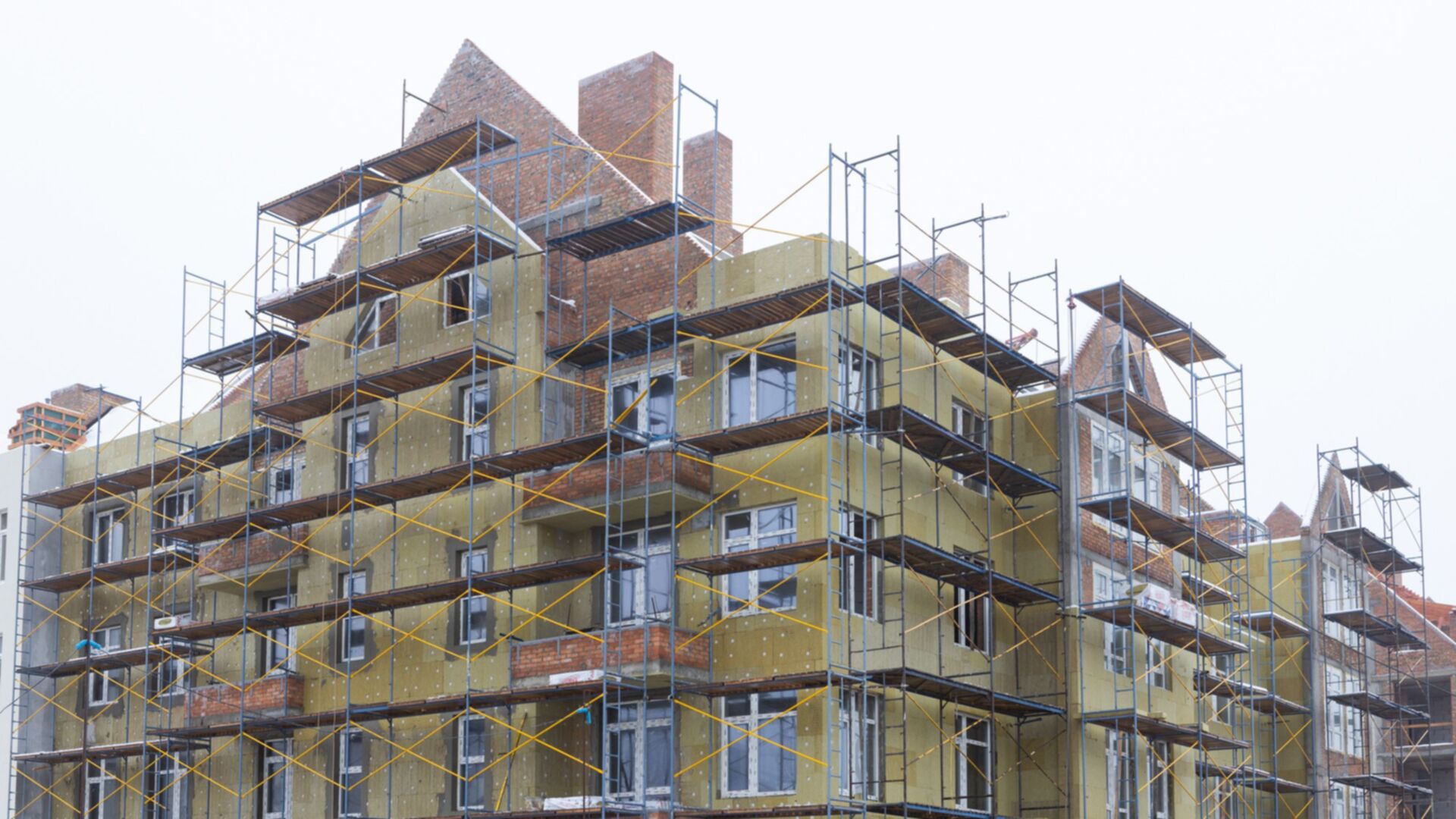

Станом на грудень 2022

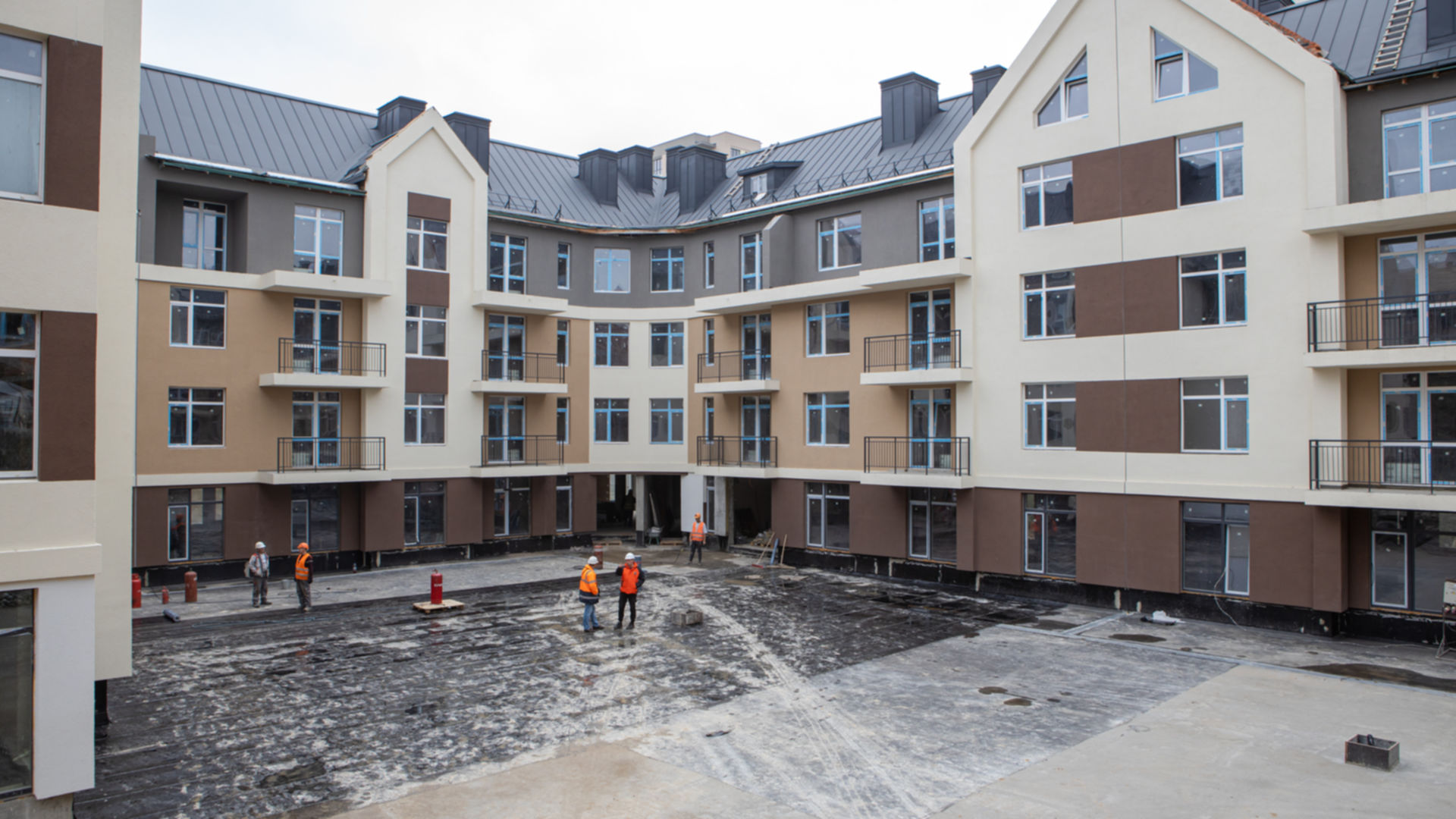

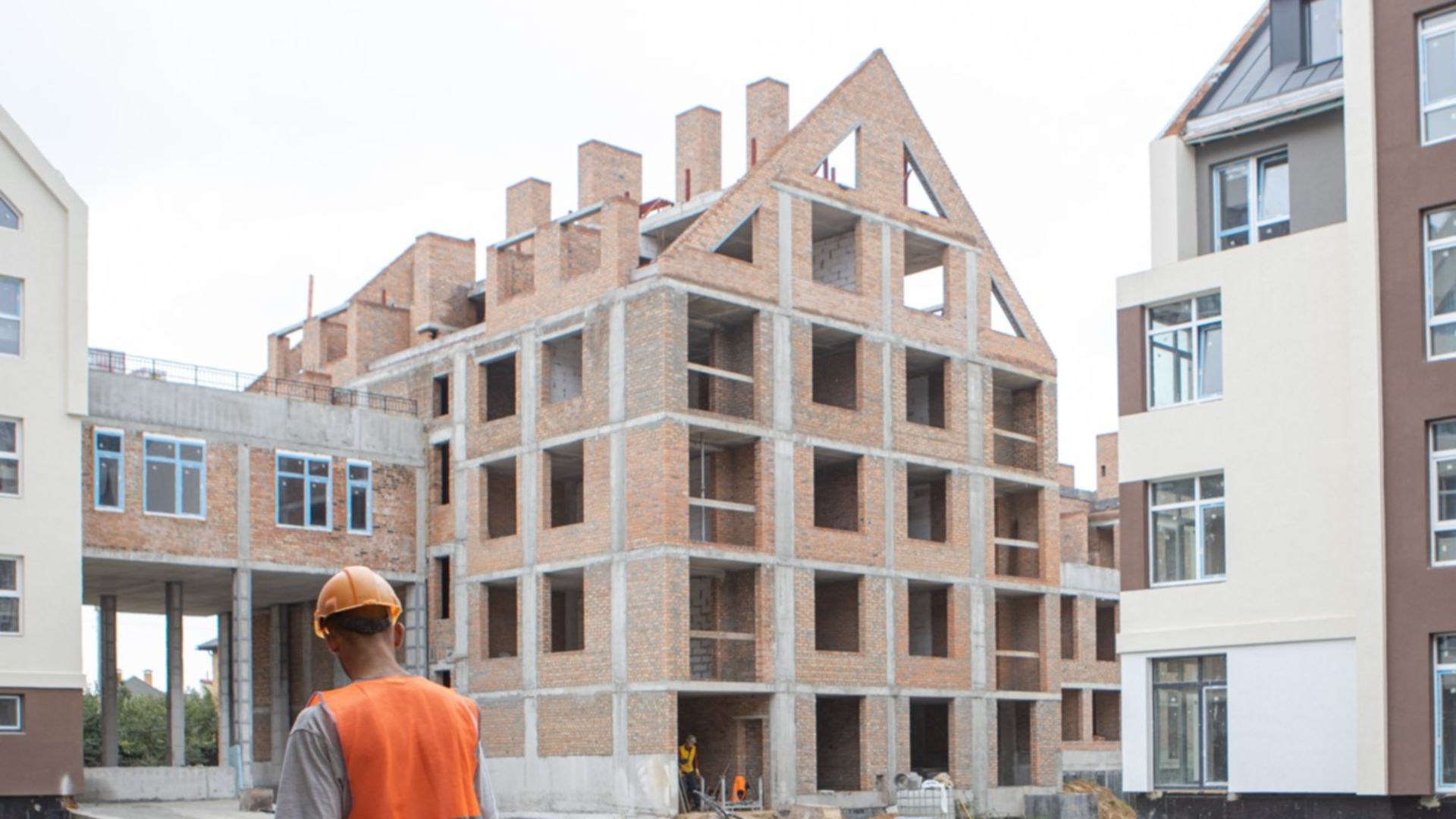

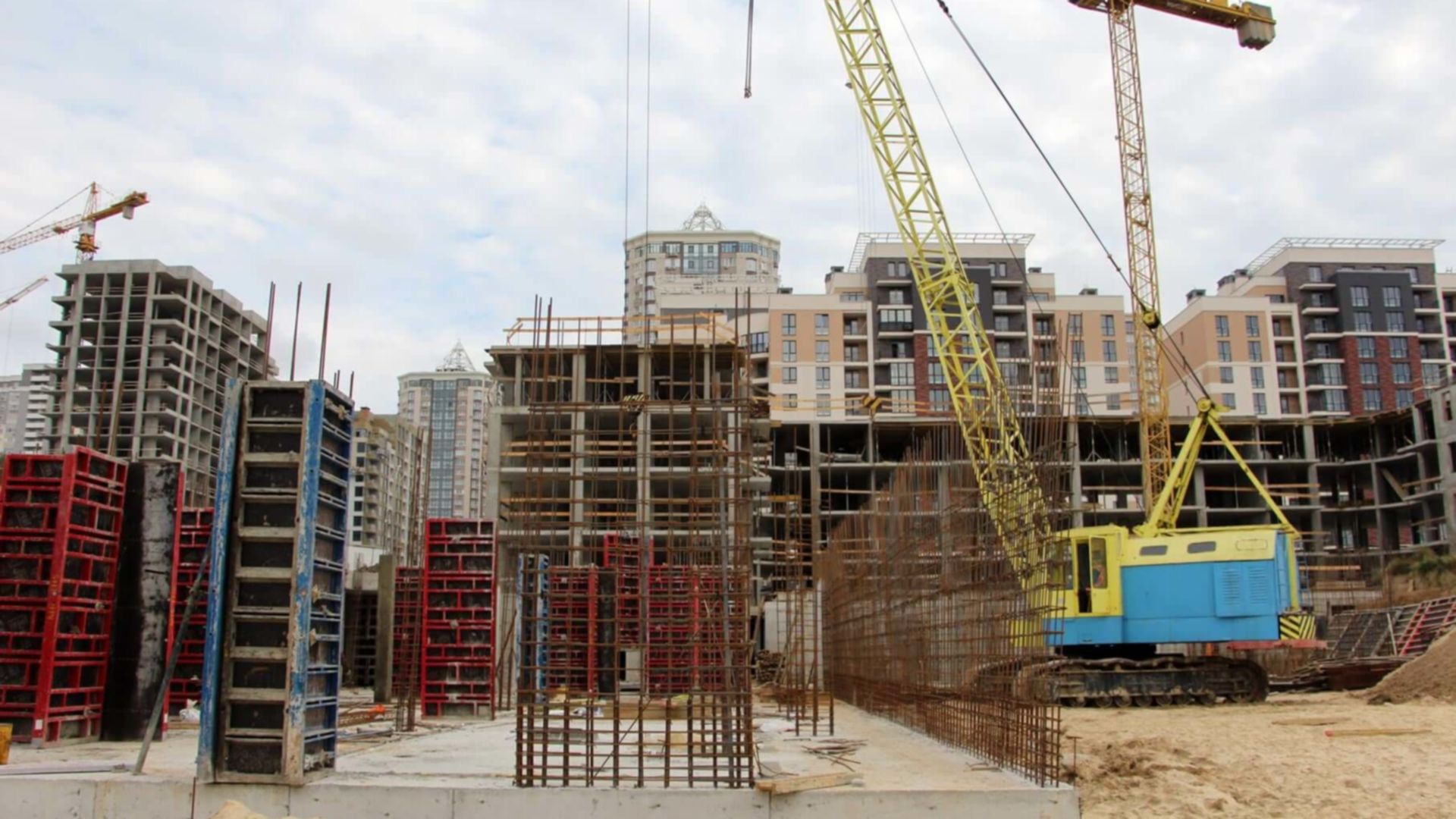

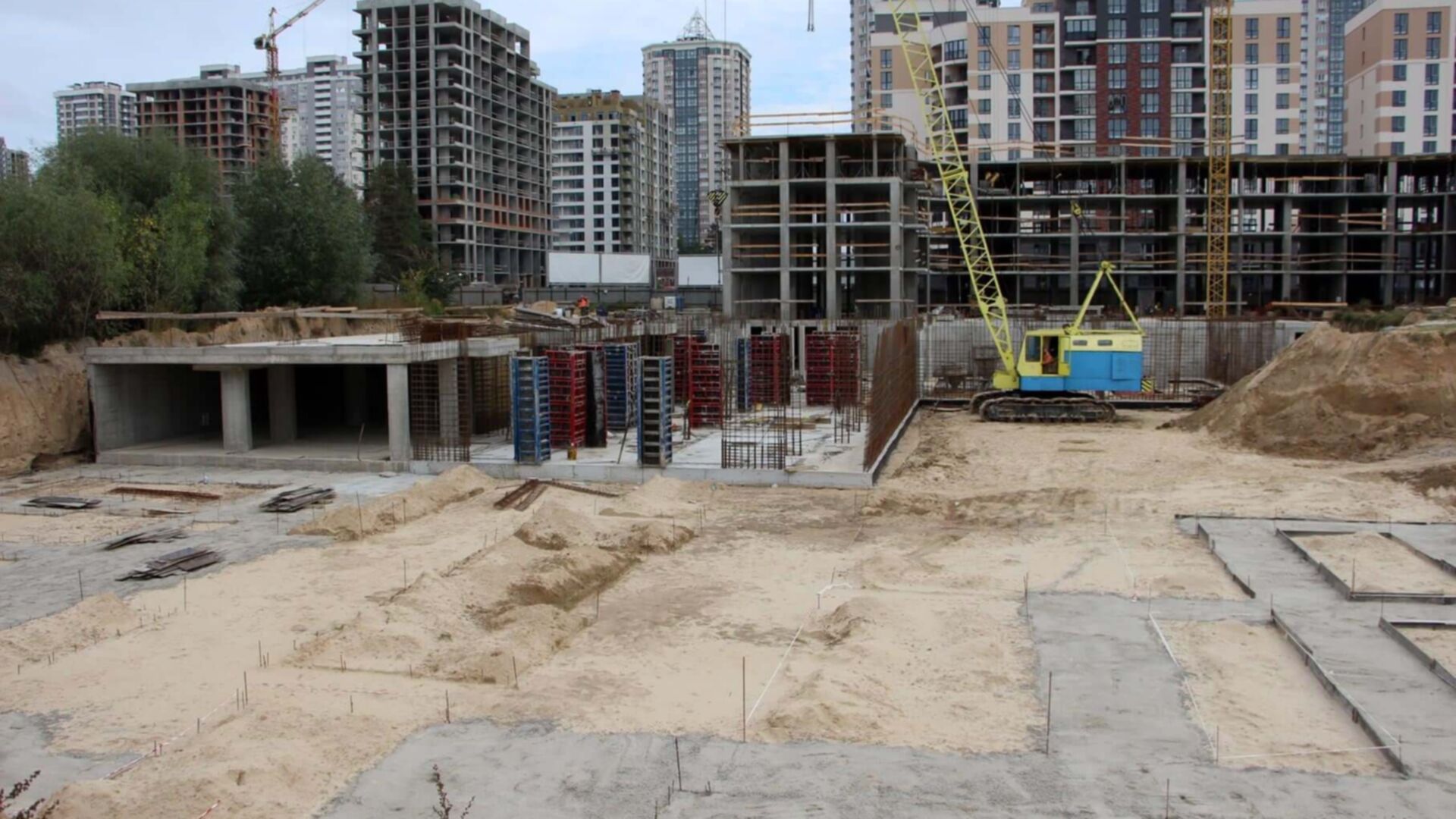

Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022

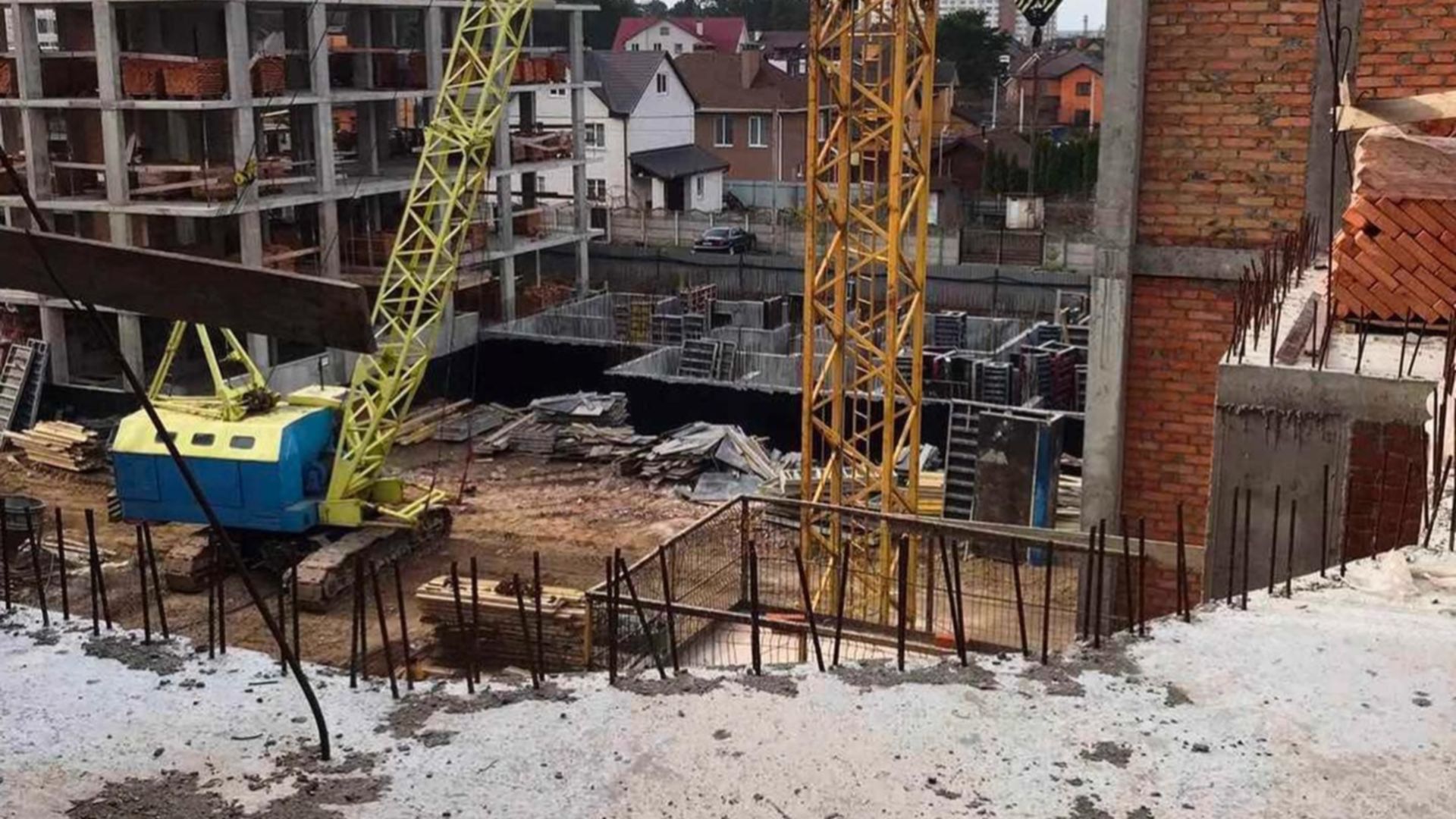

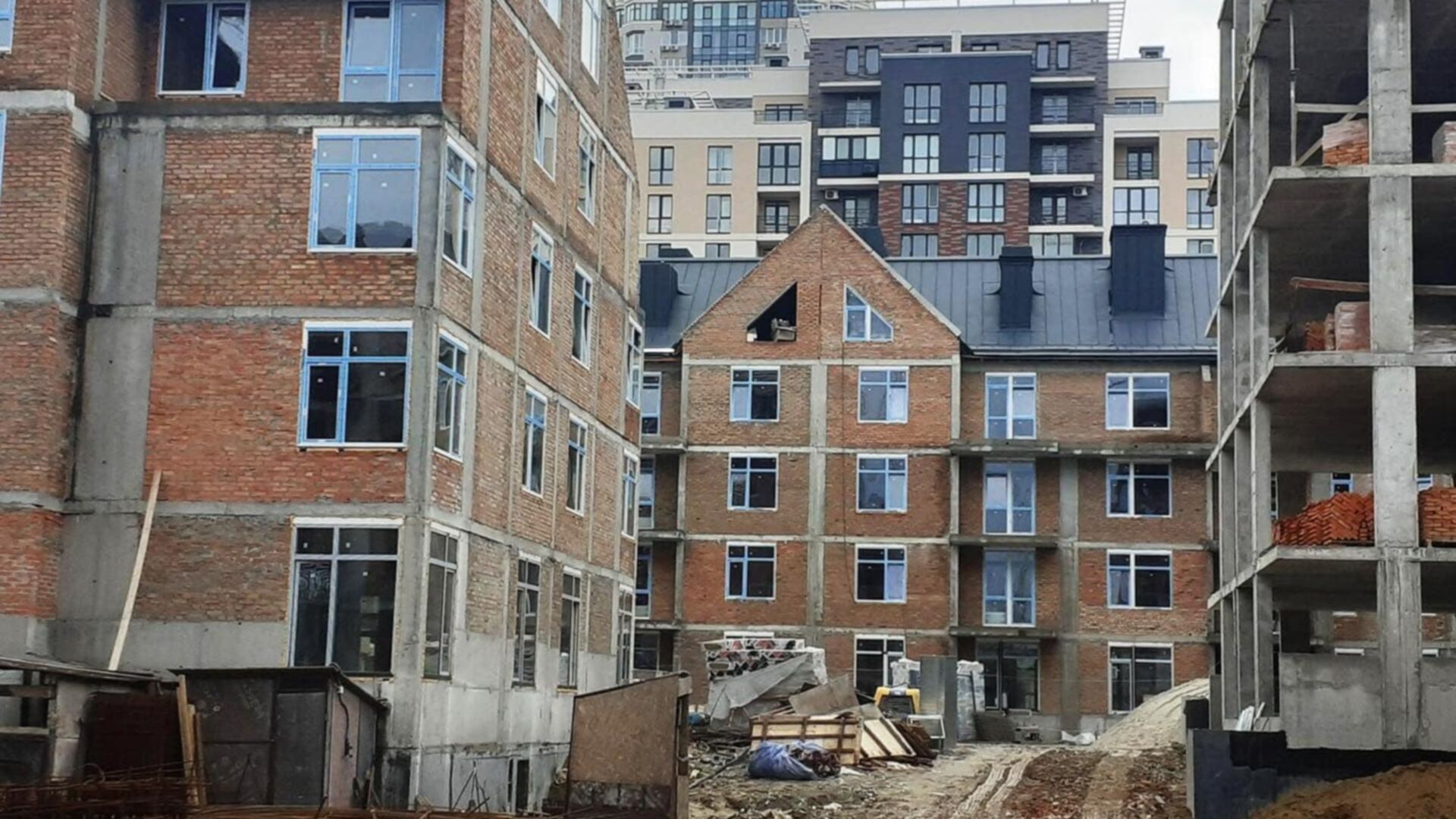

Станом на травень 2022

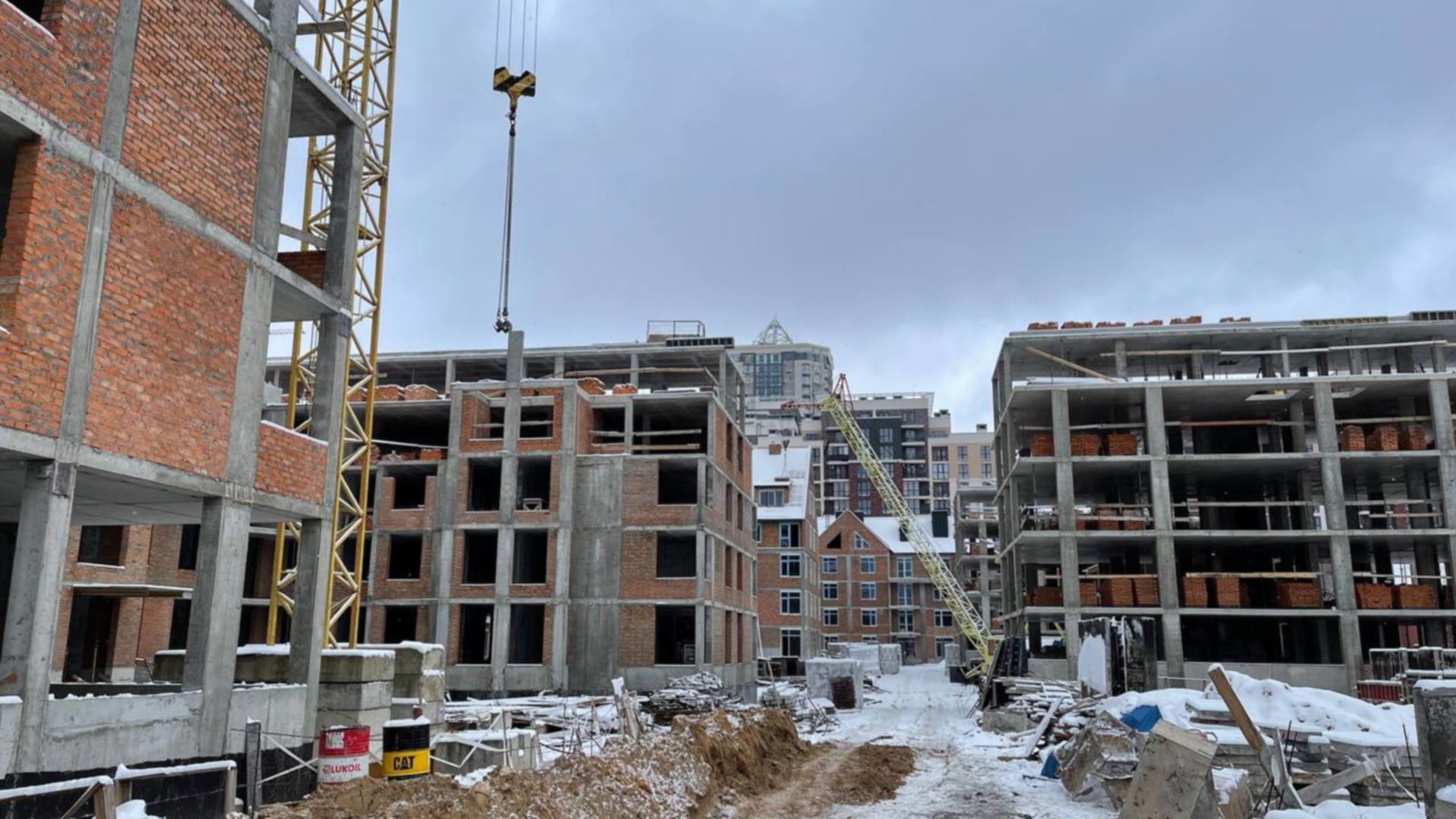

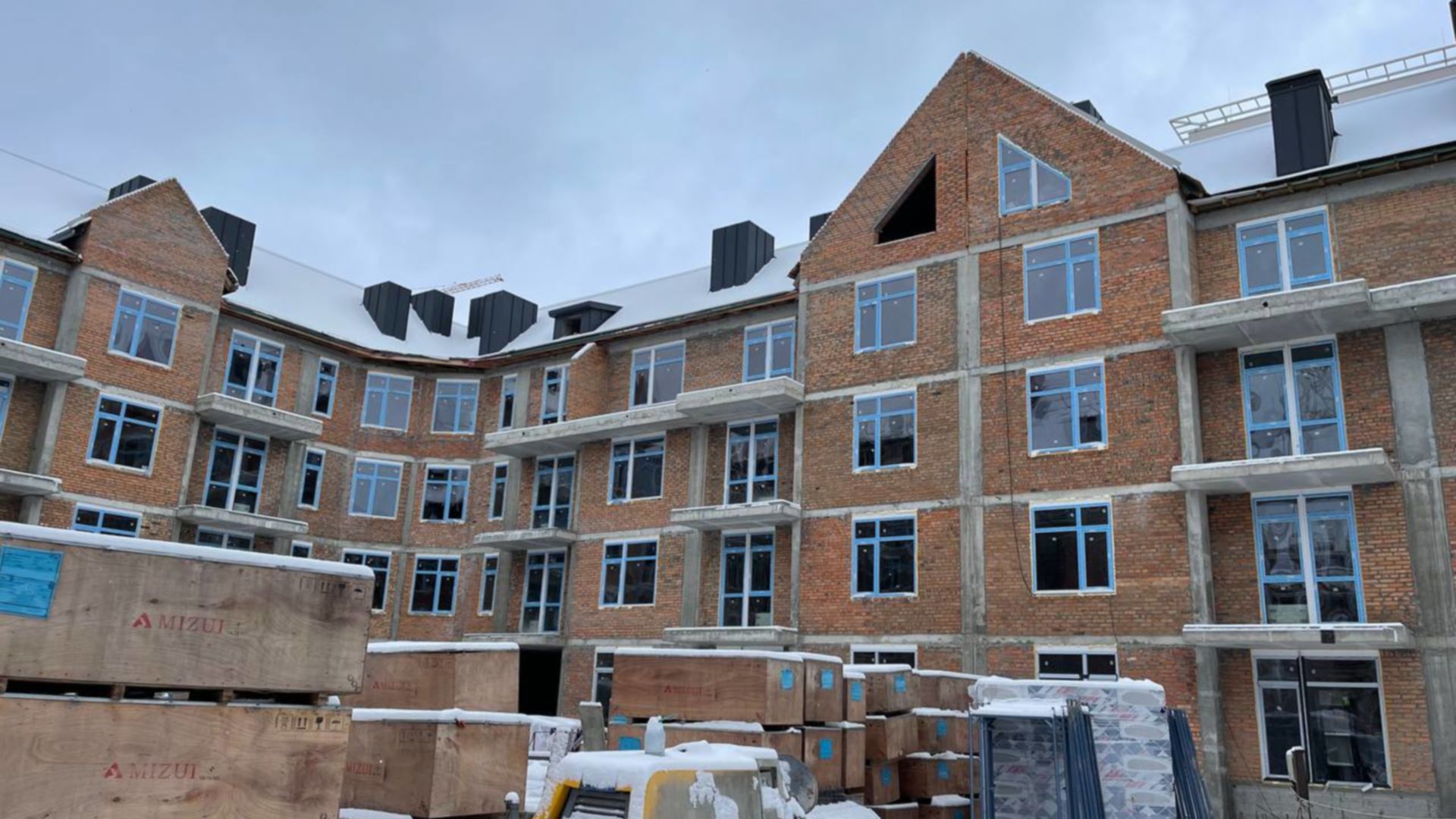

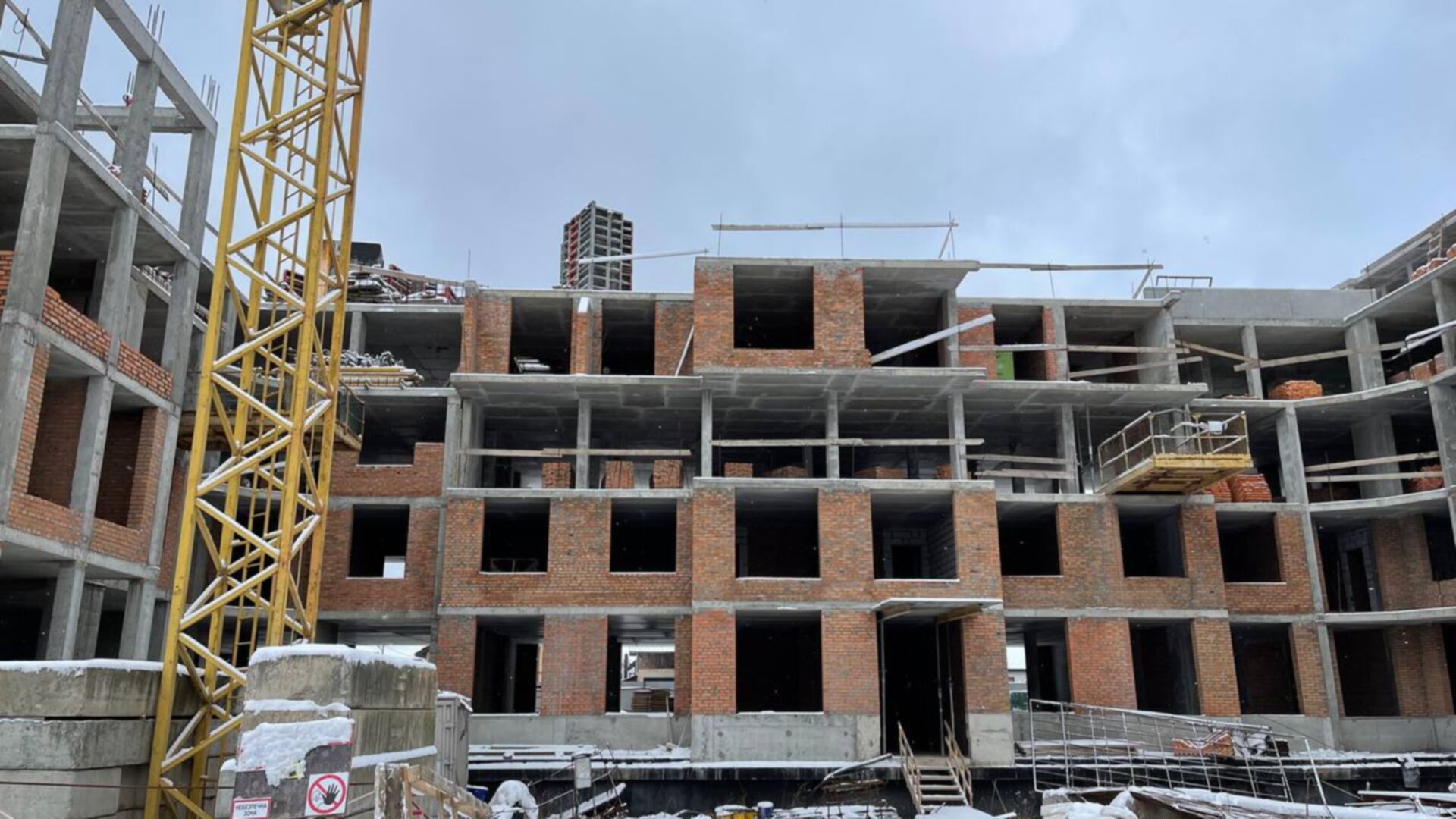

Станом на січень 2022

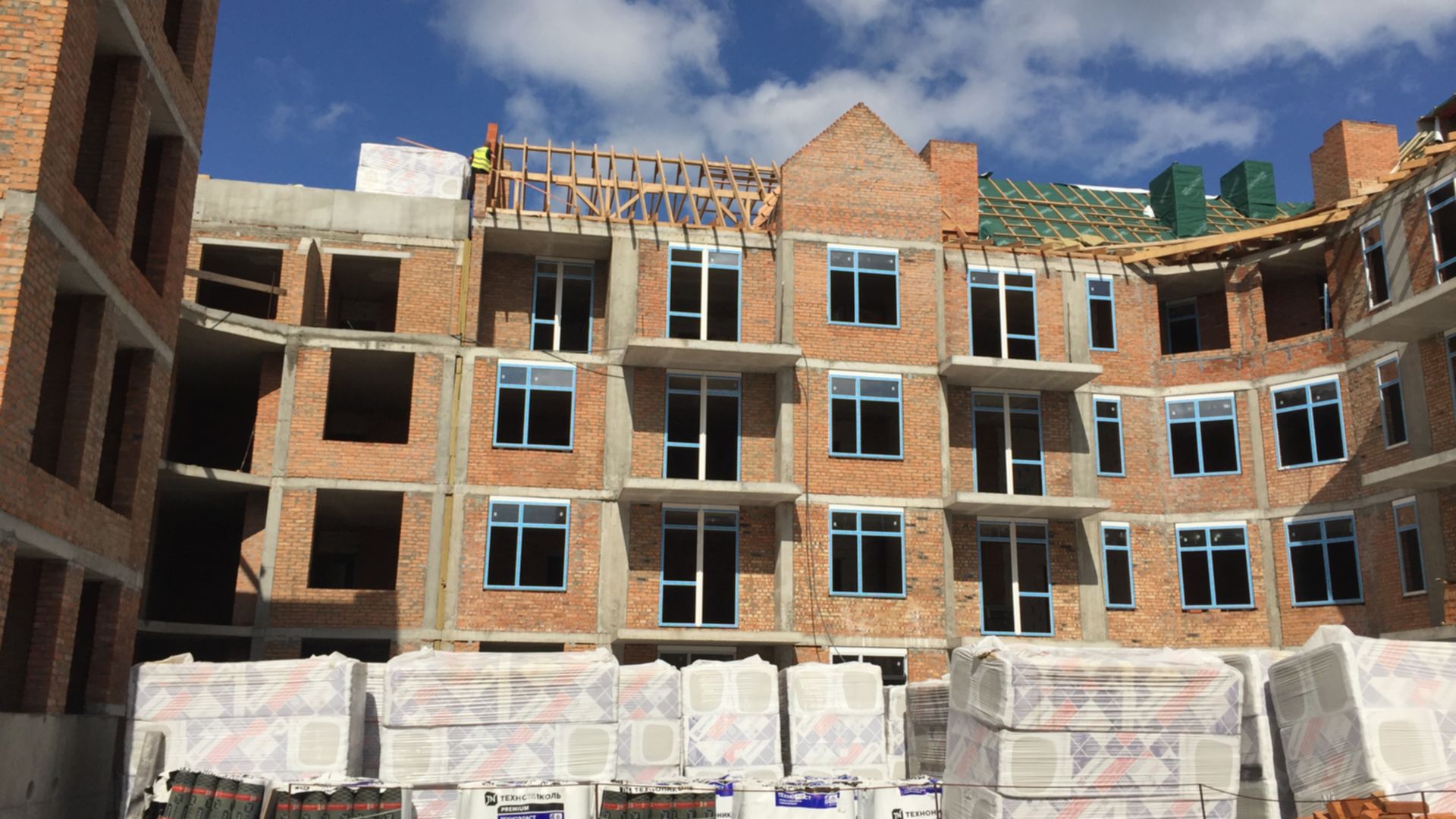

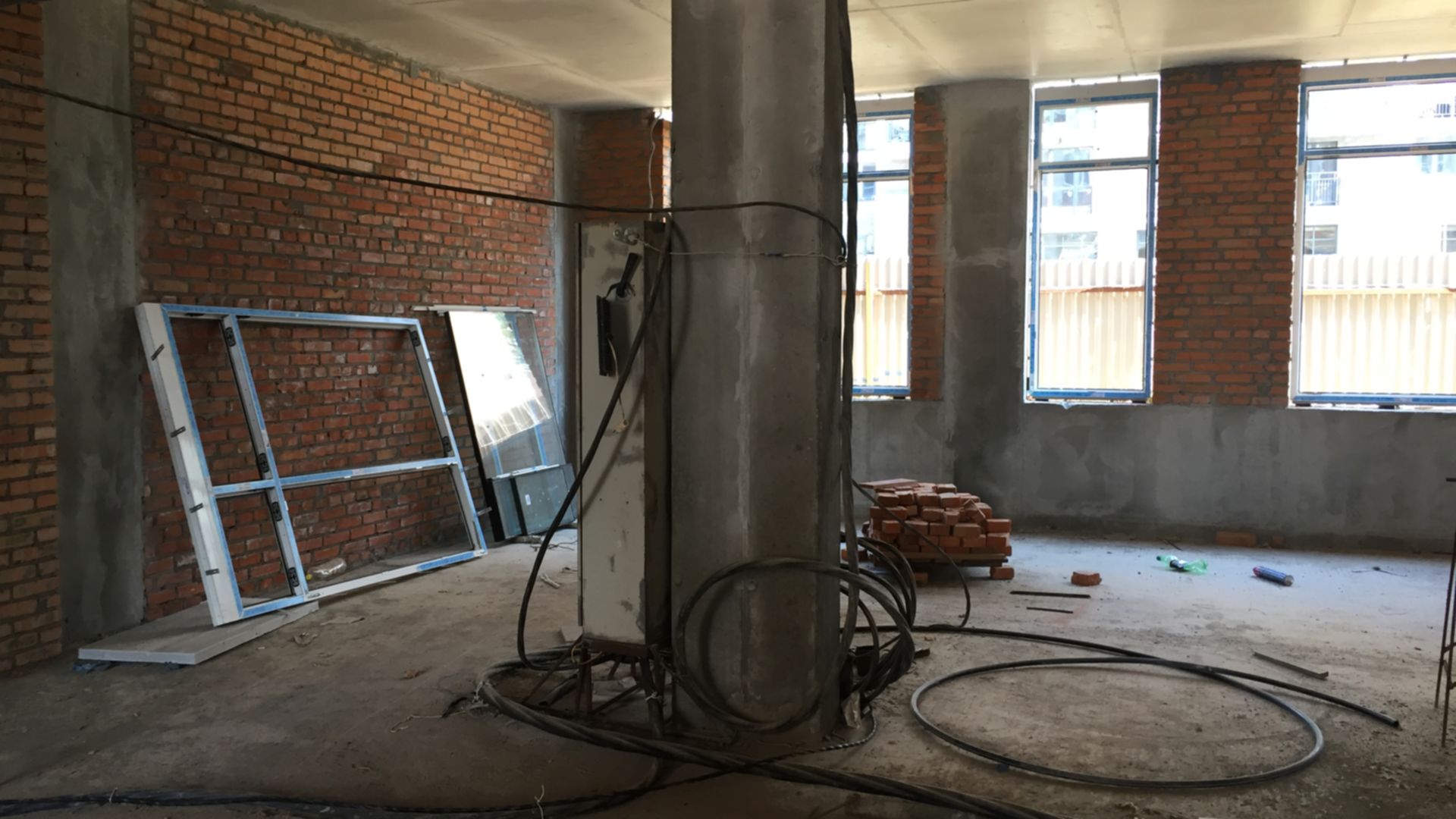

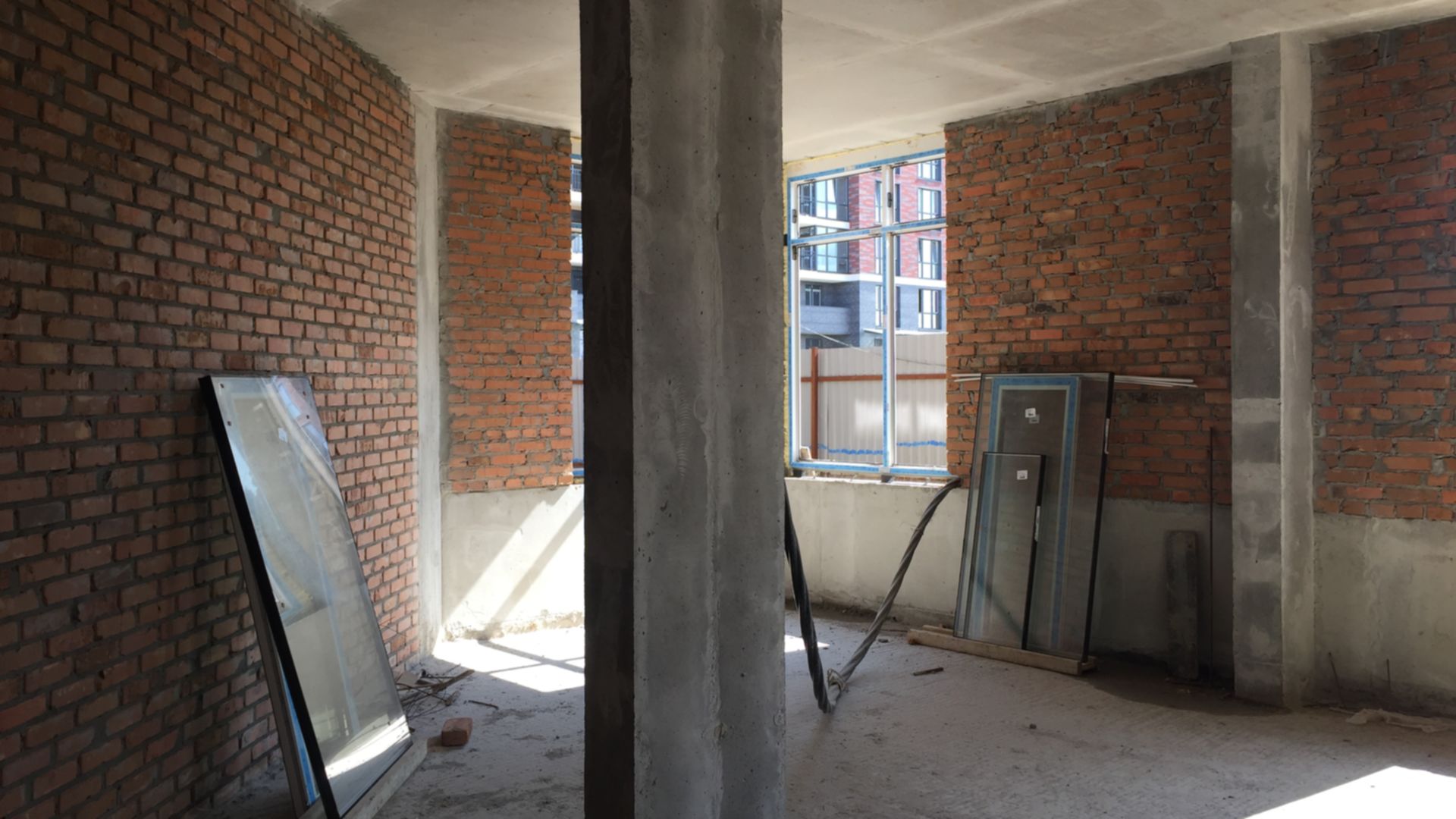

Станом на вересень 2021
Станом на липень 2021
Станом на березень 2021

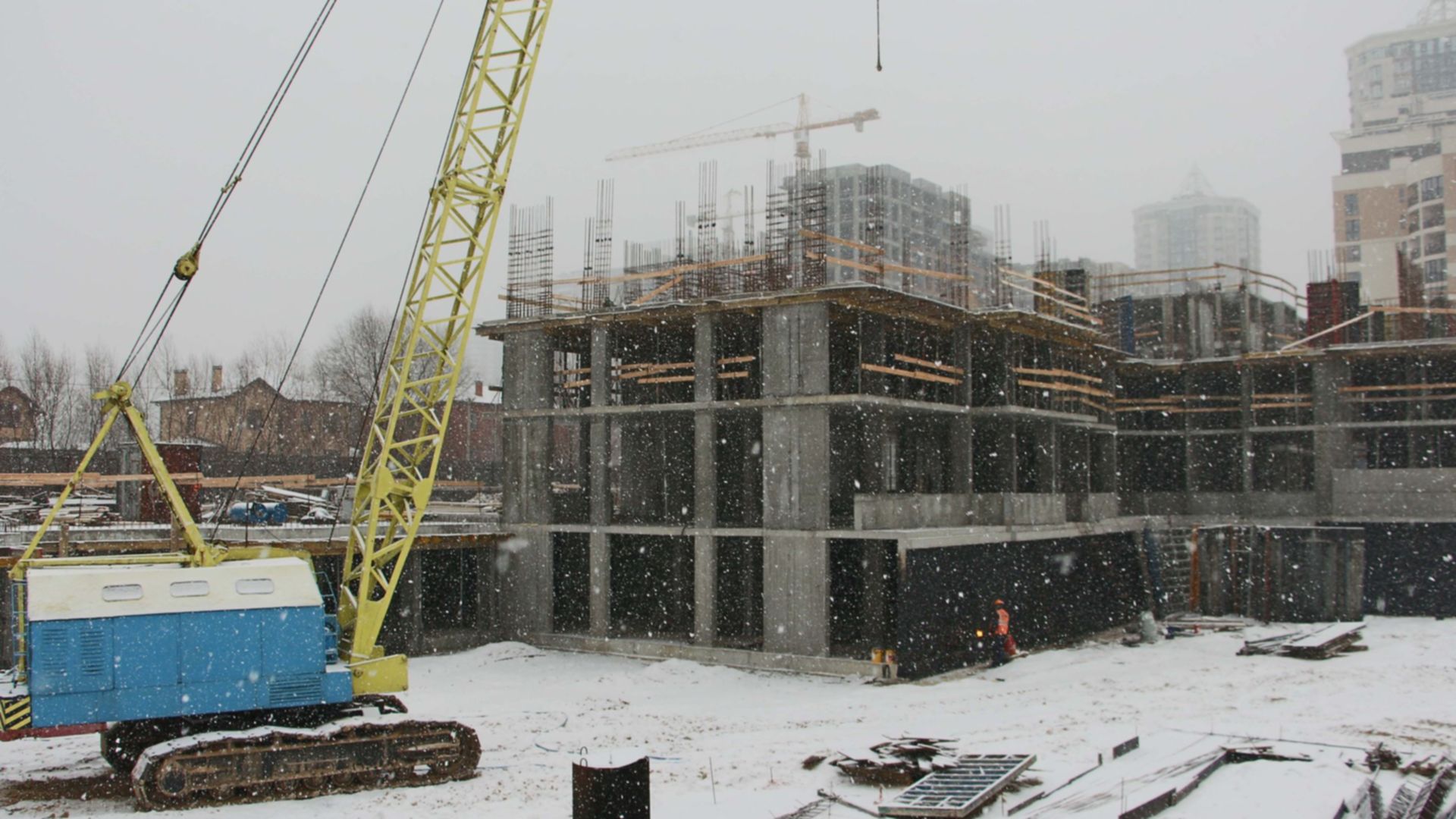

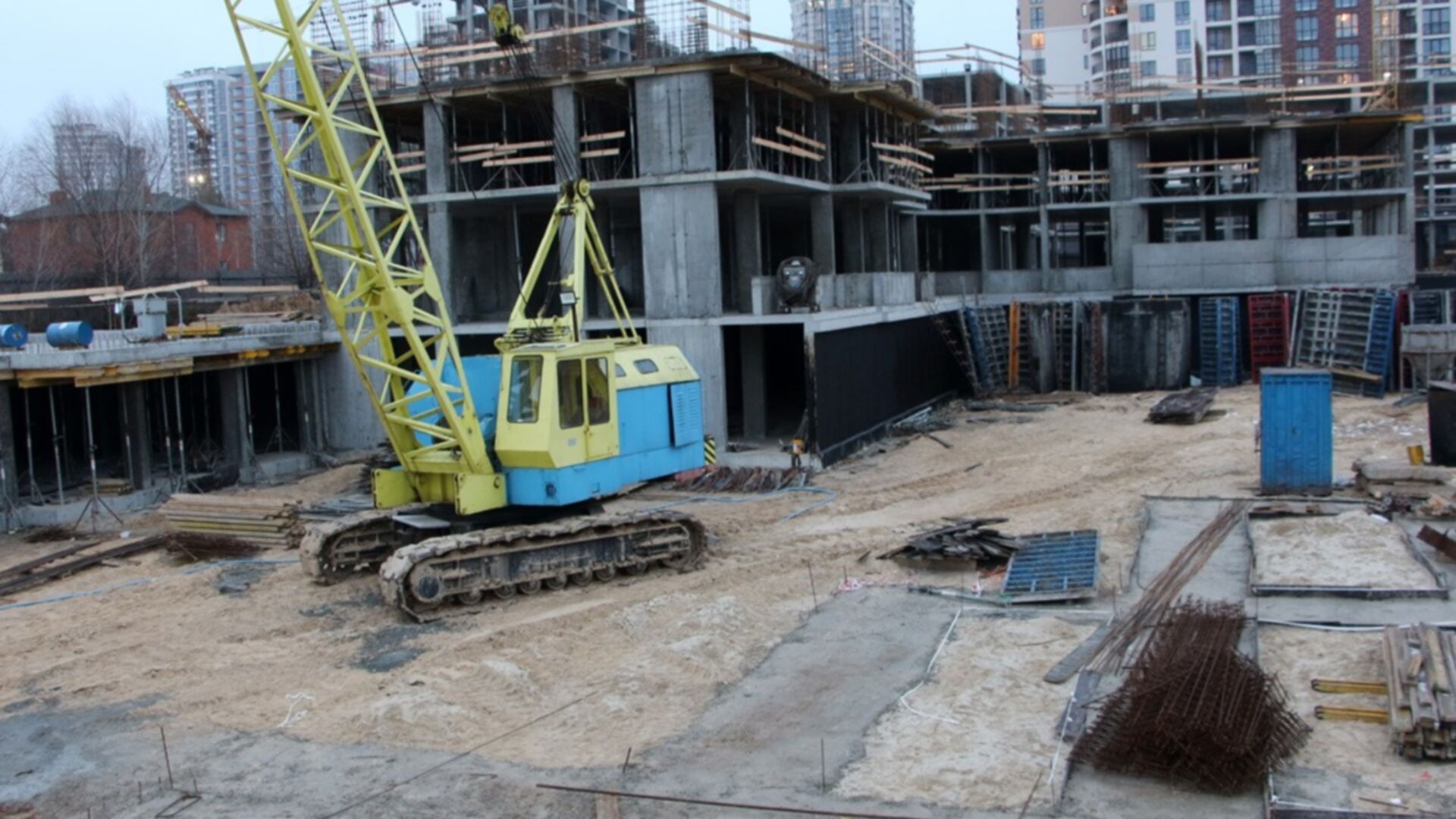

Станом на лютий 2021
Станом на січень 2021

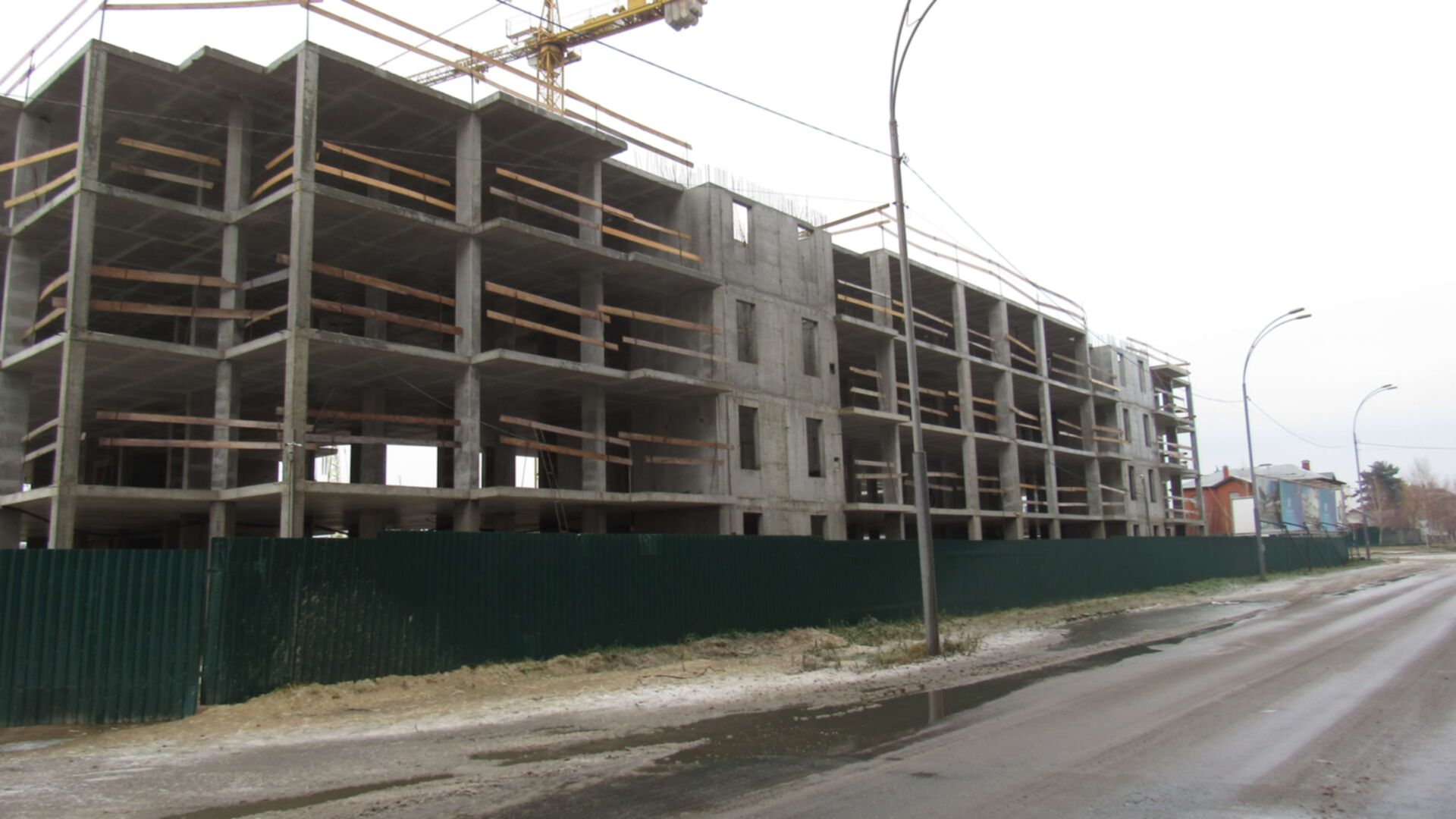

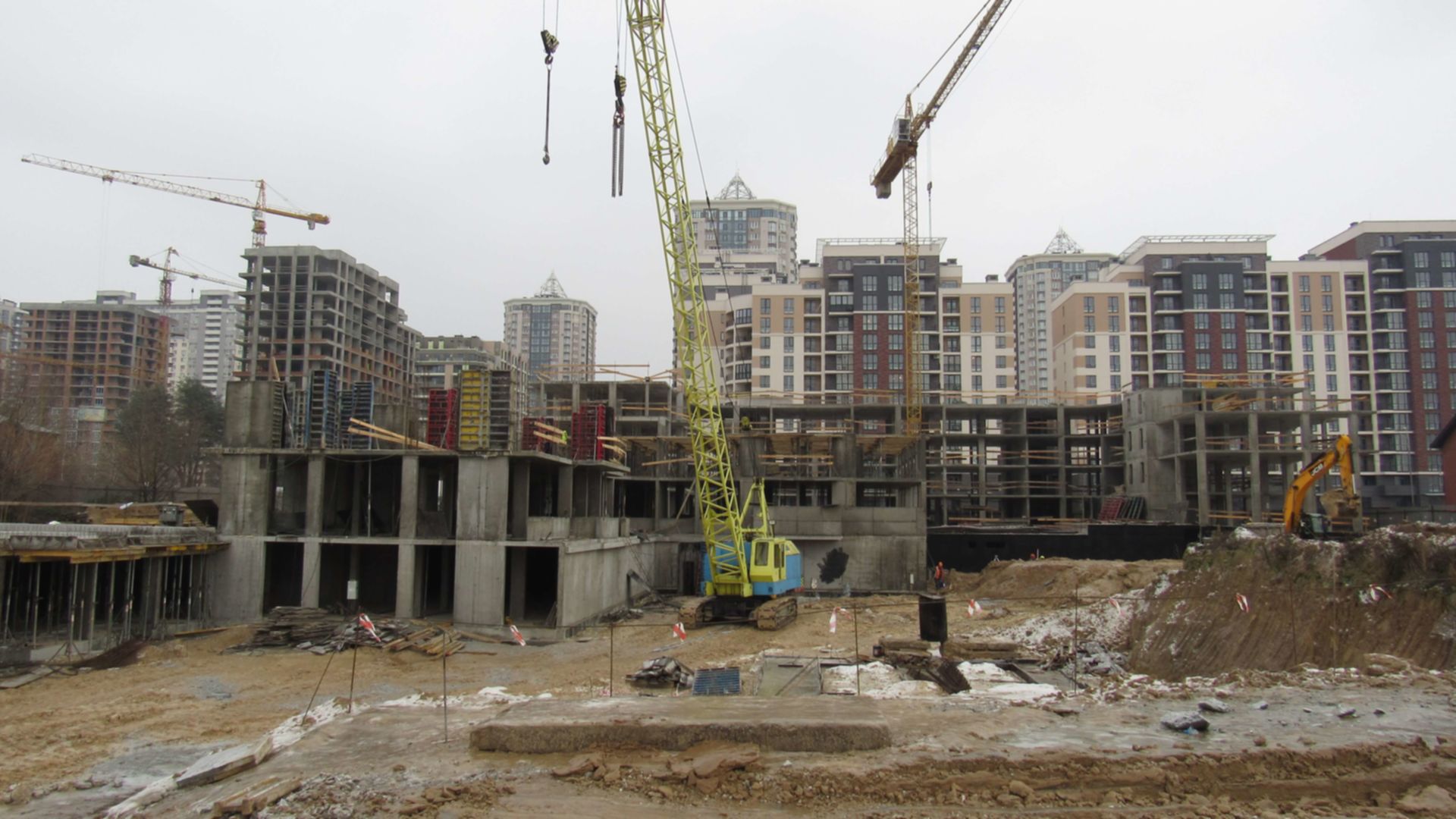

Станом на грудень 2020

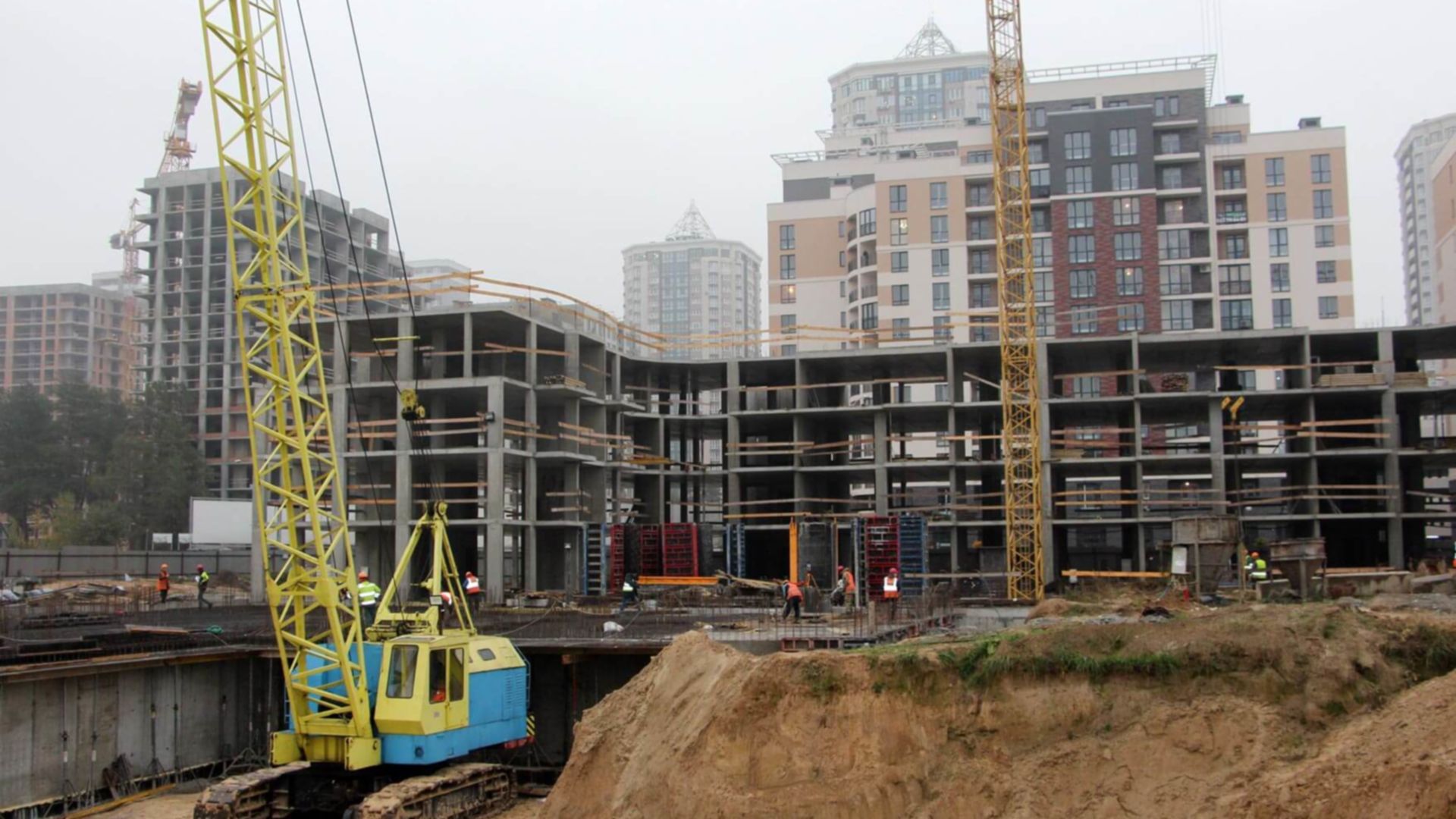

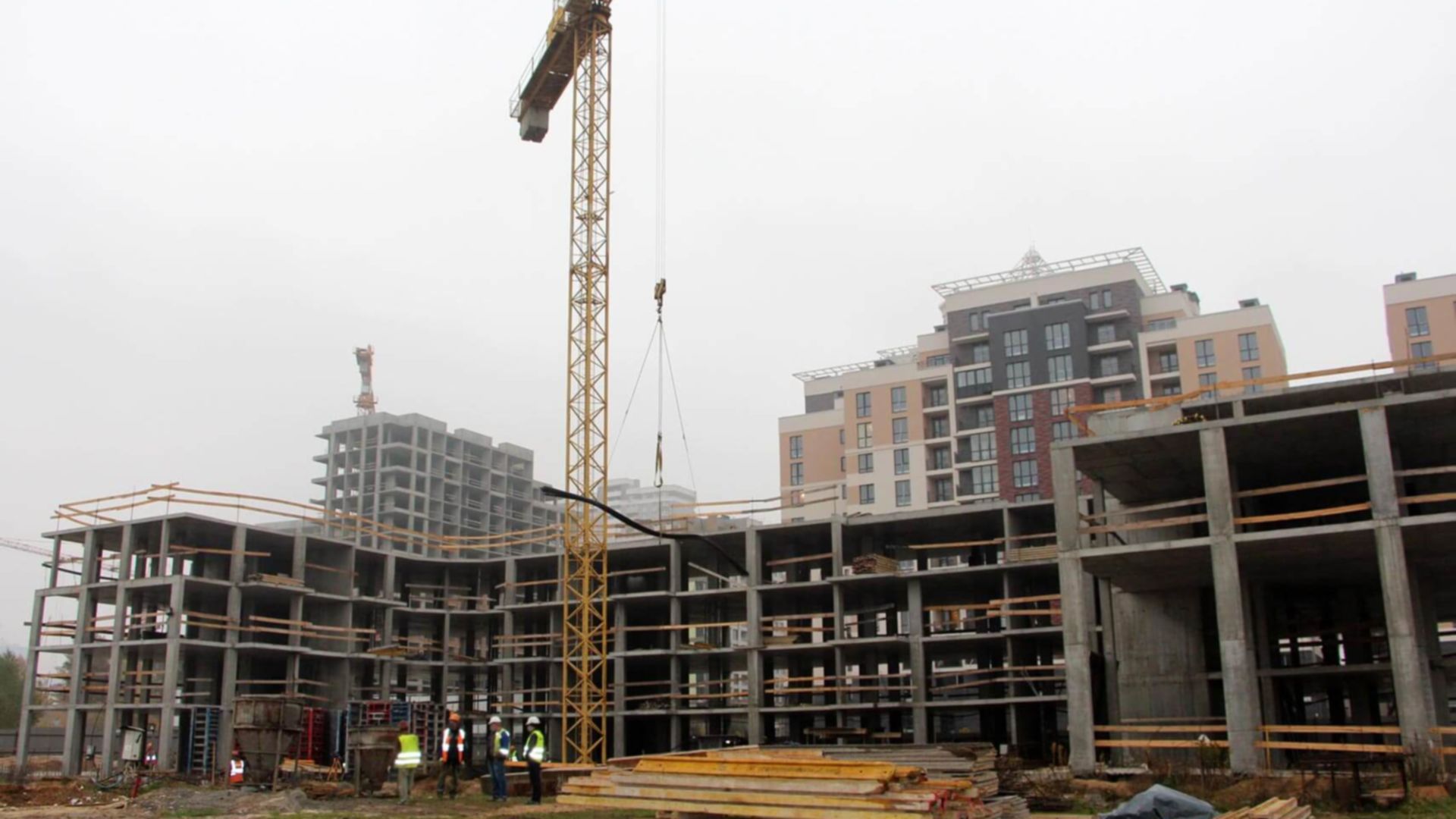

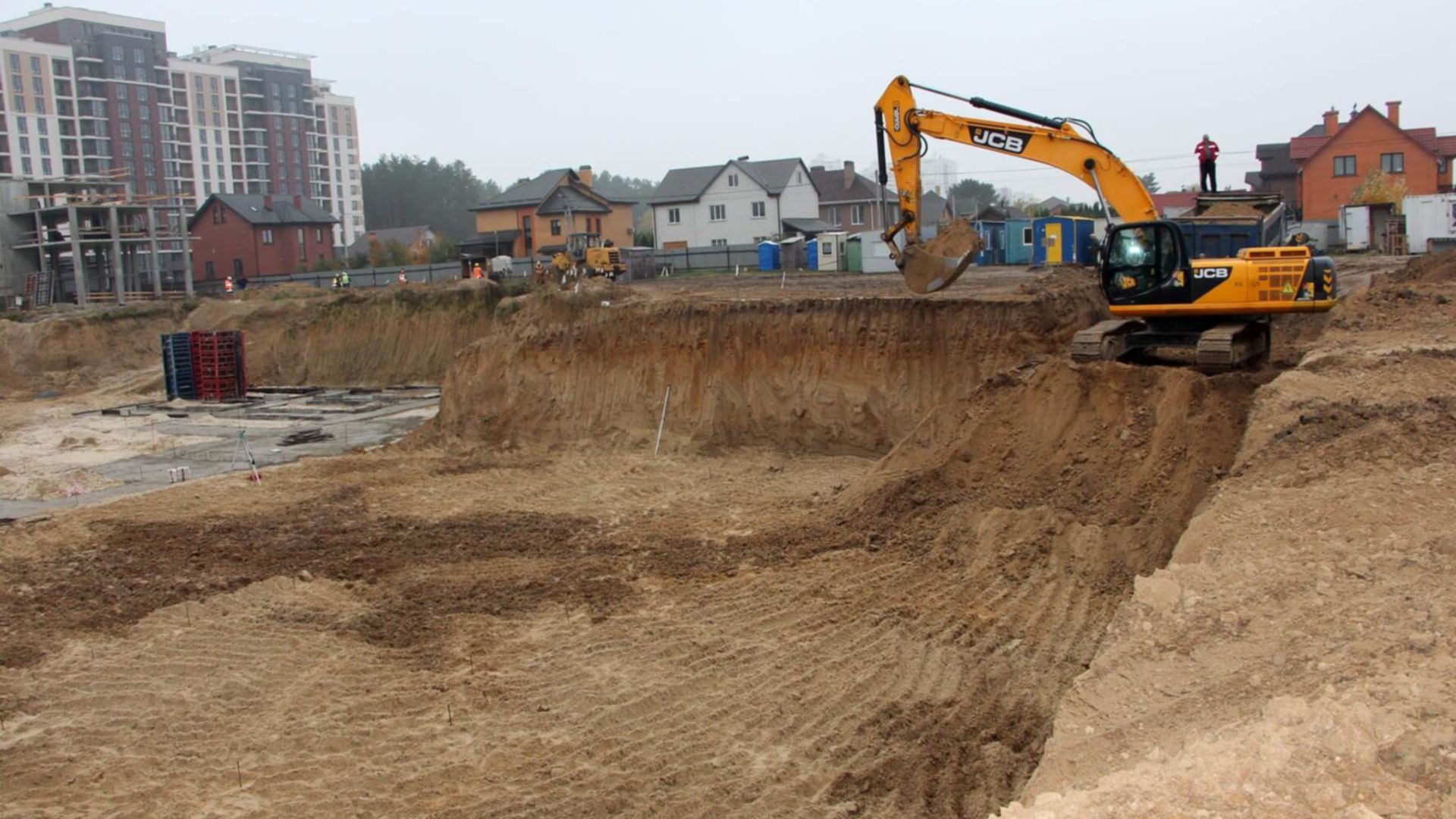

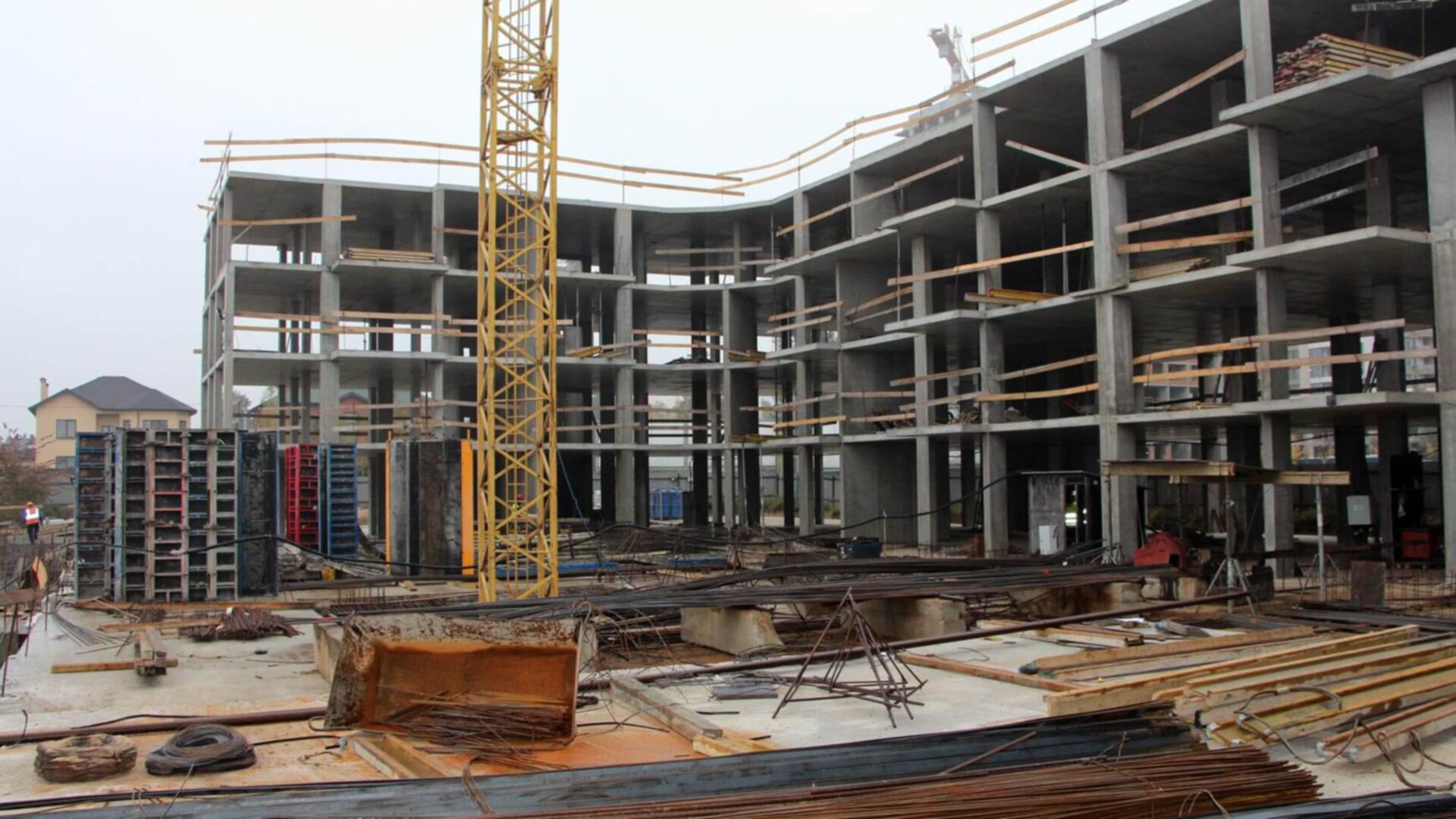

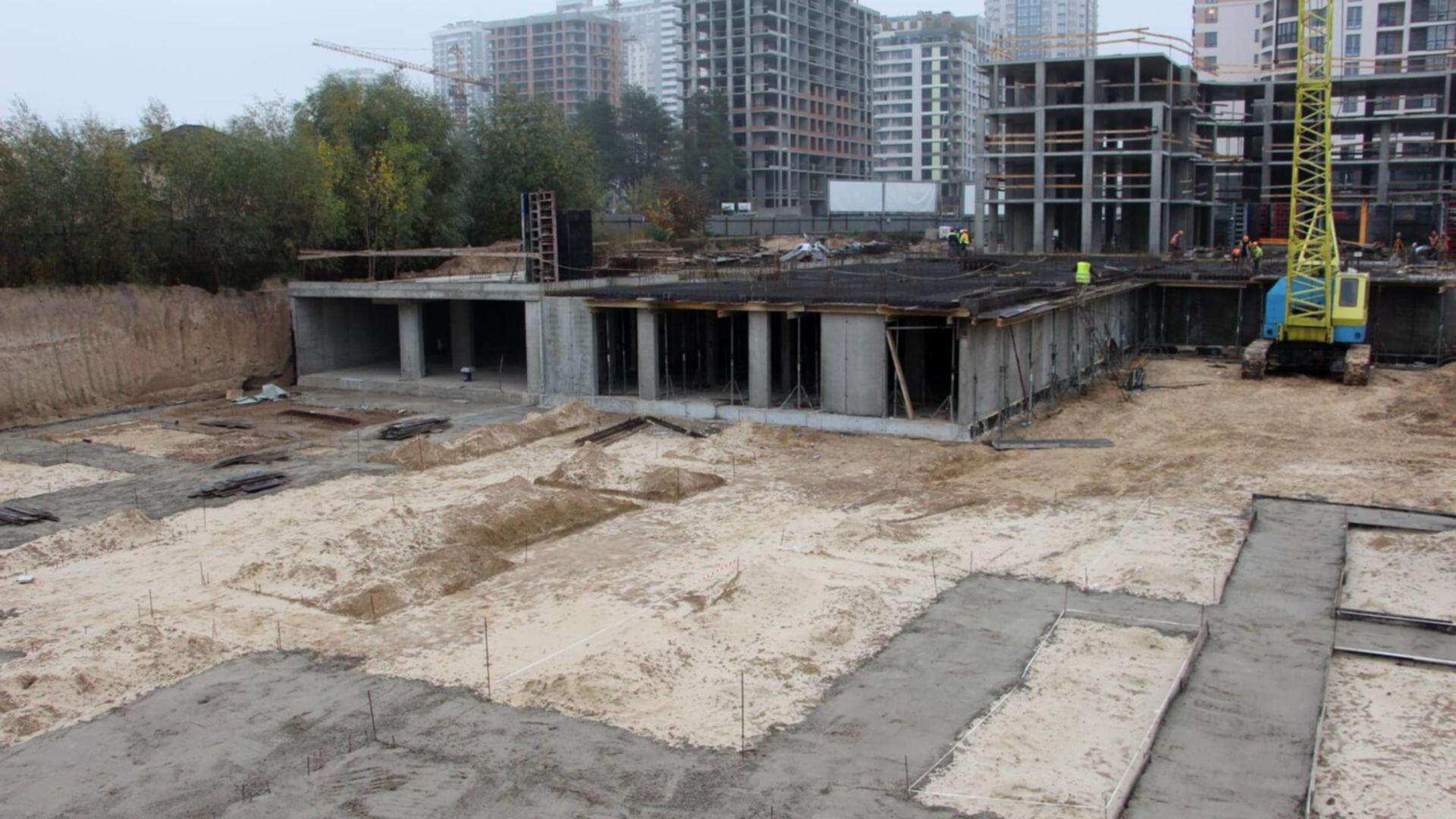

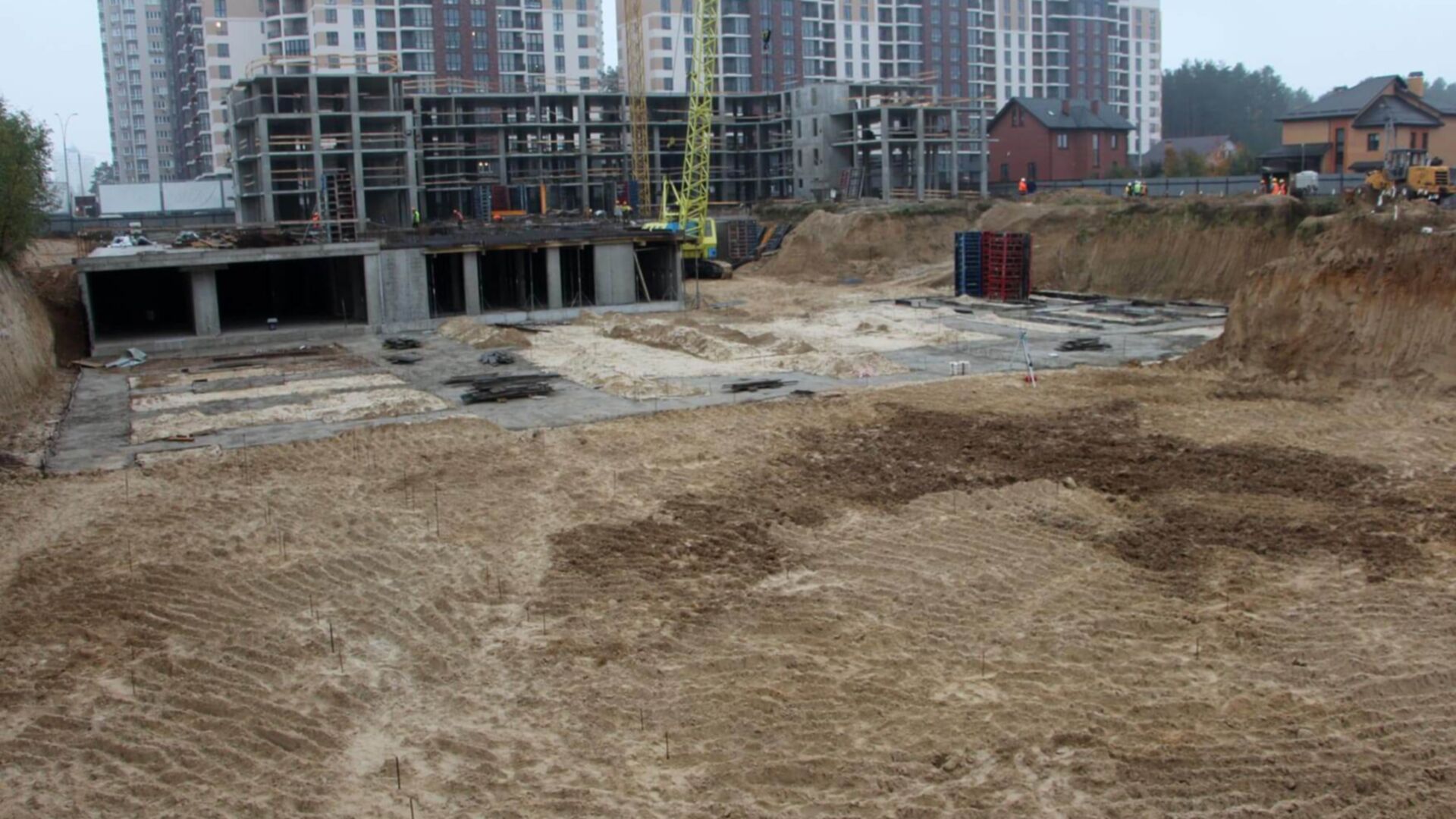

Станом на листопад 2020

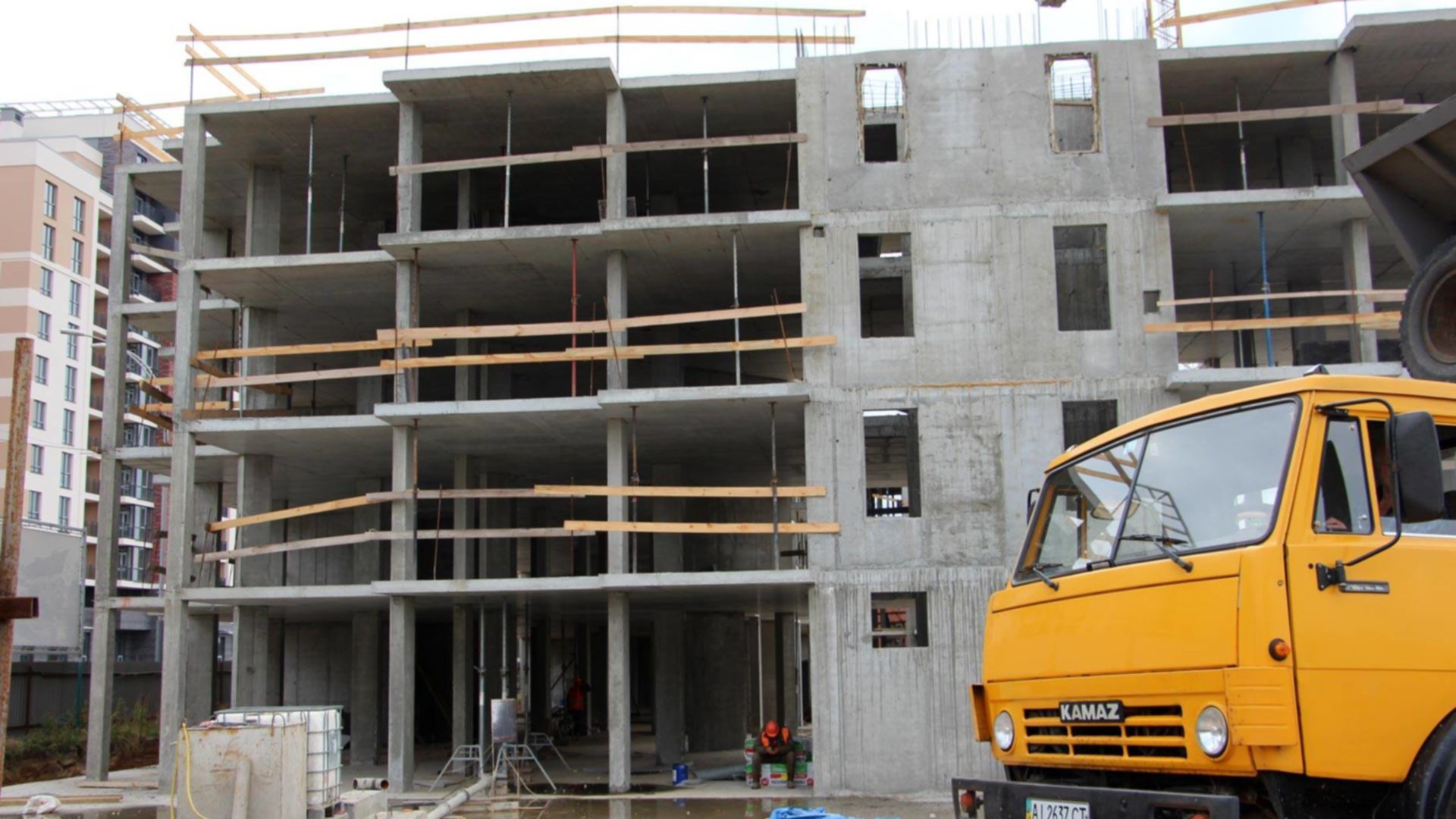

Станом на жовтень 2020

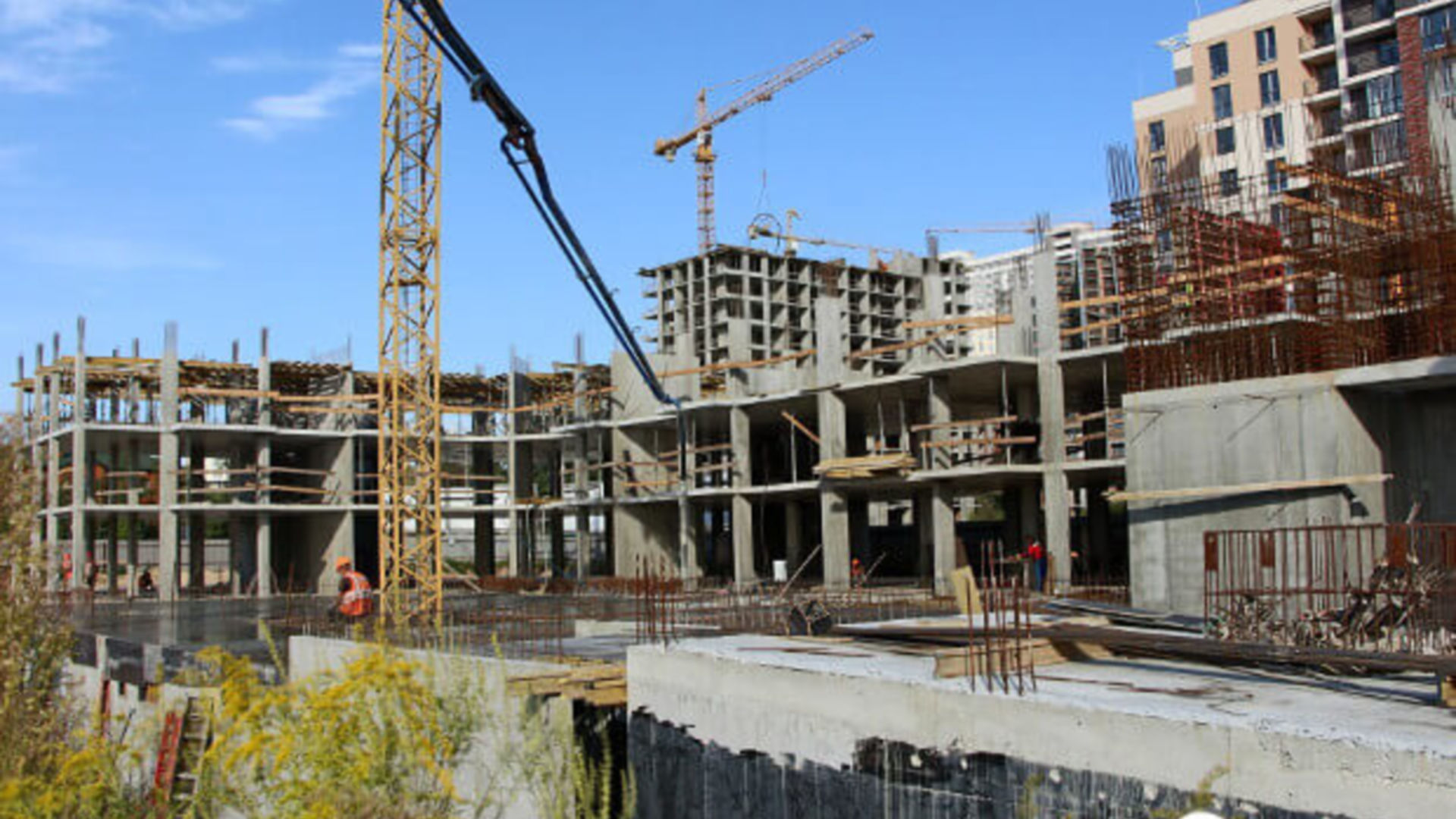

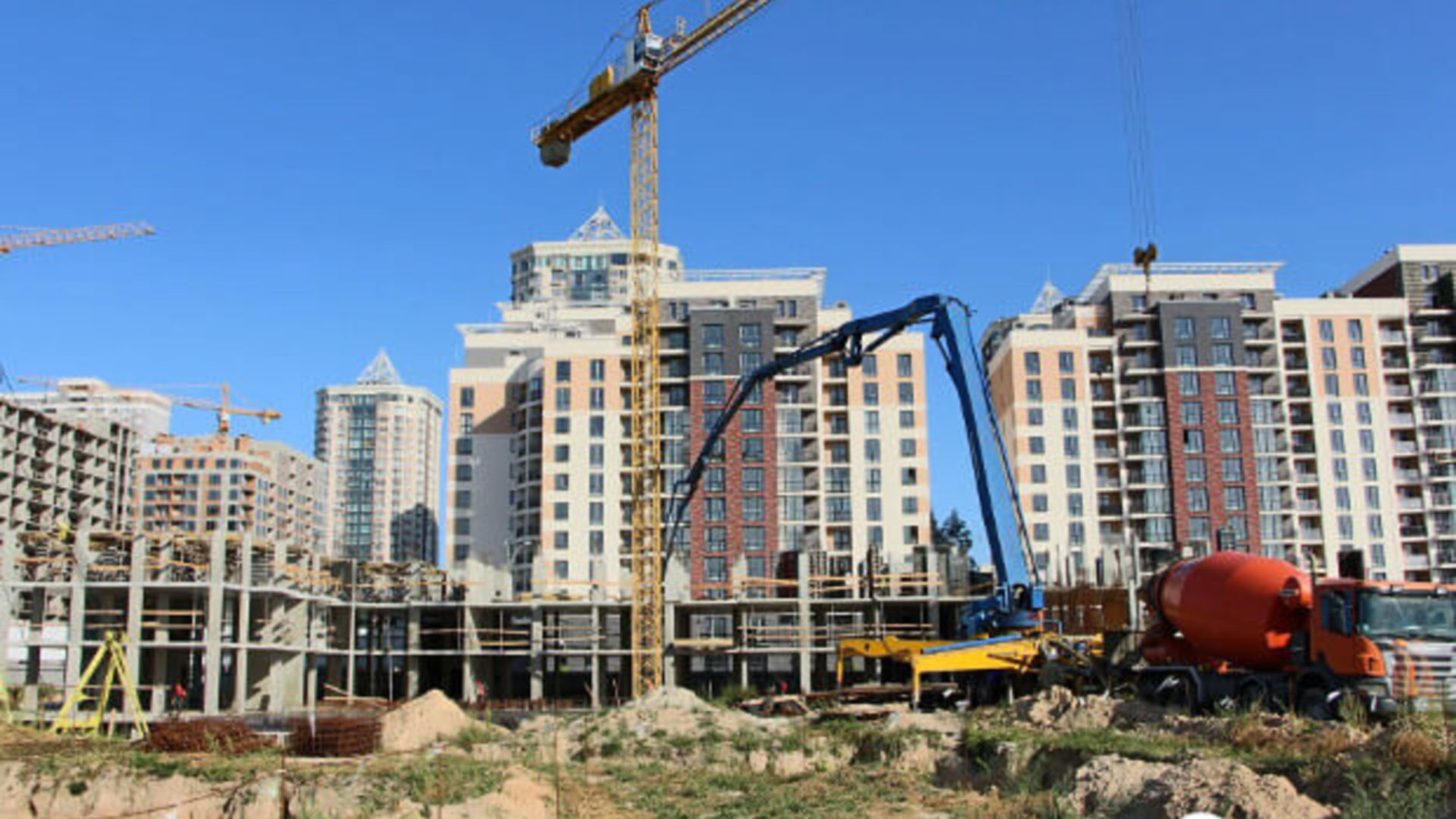

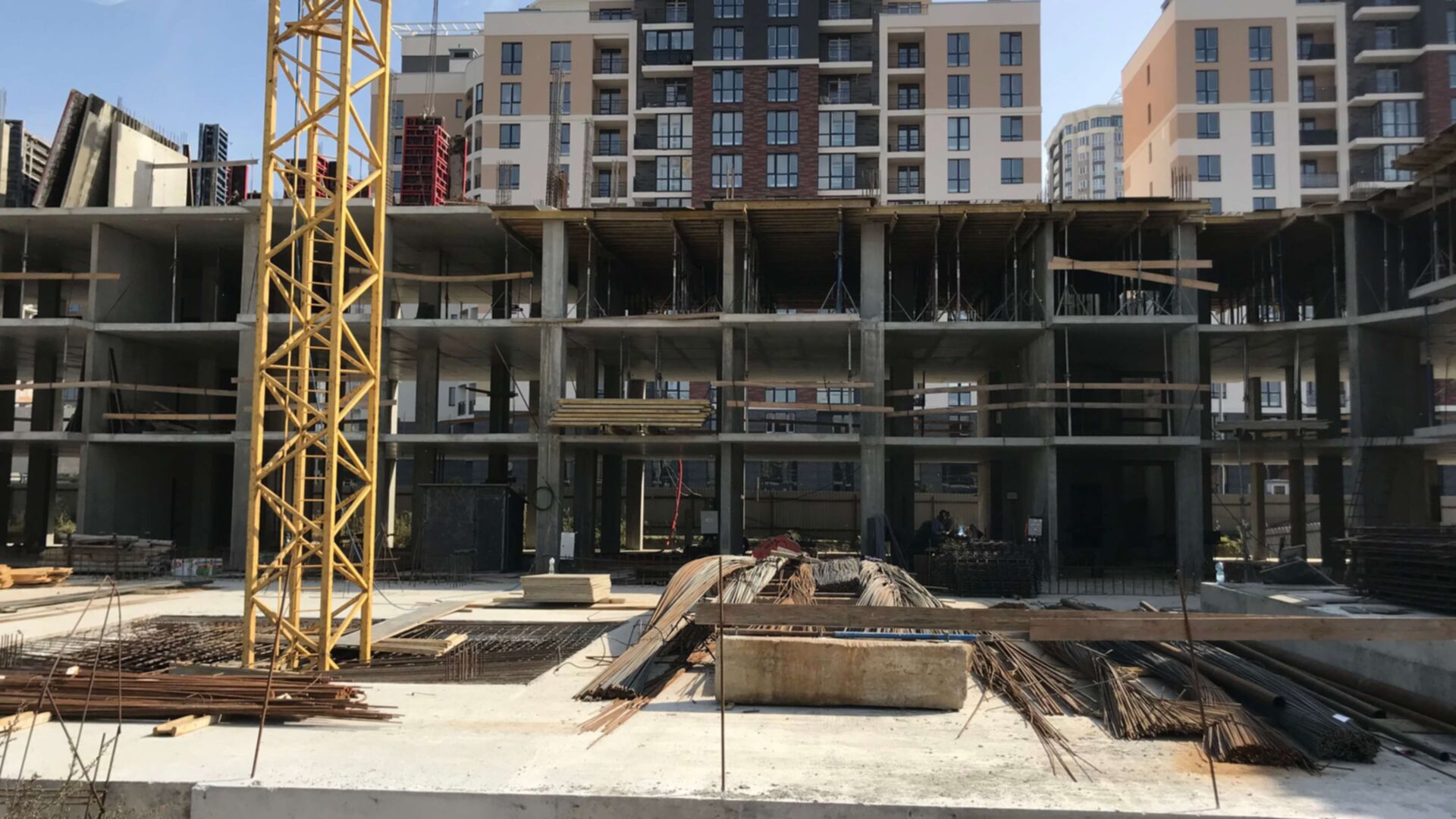

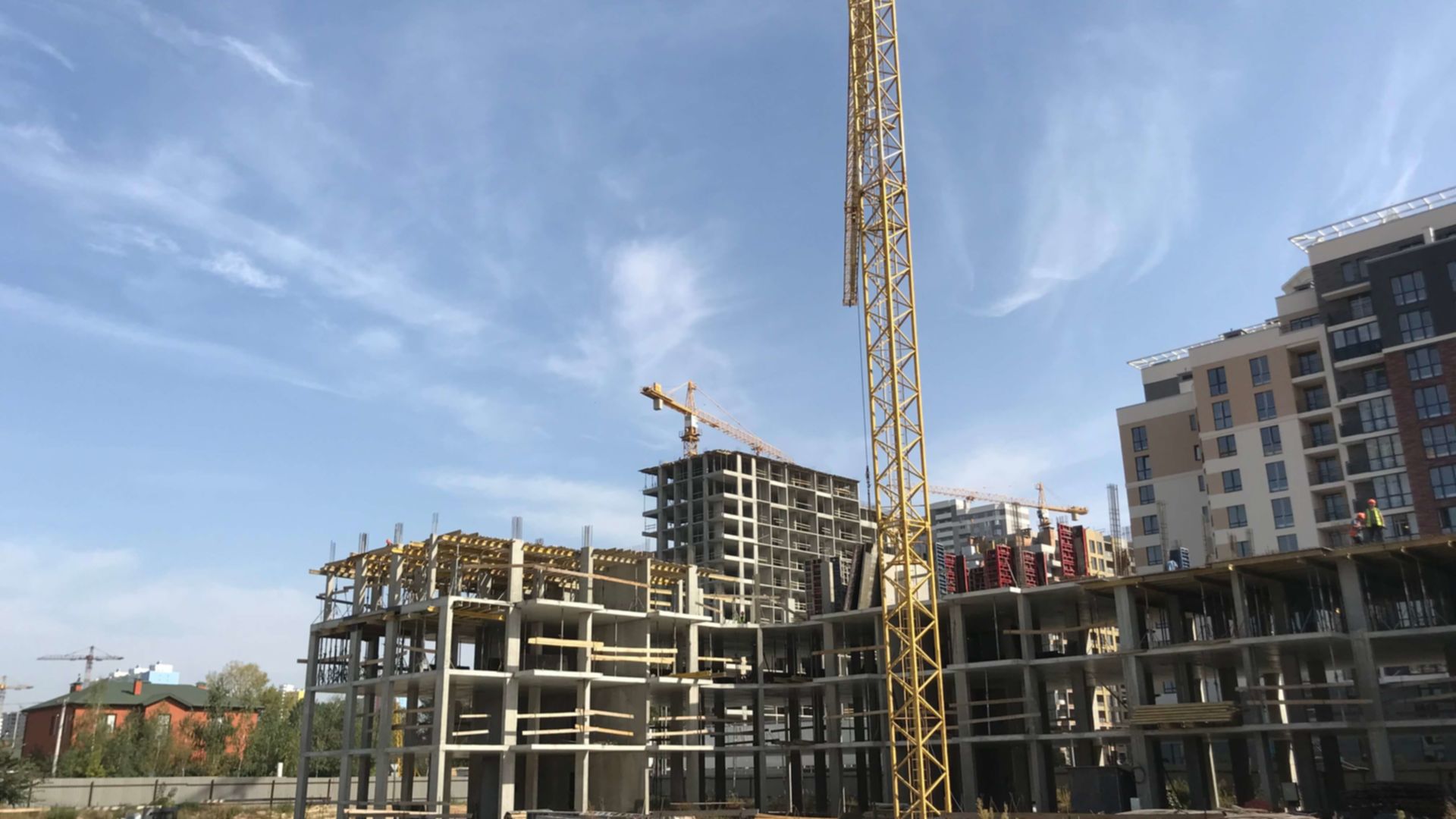

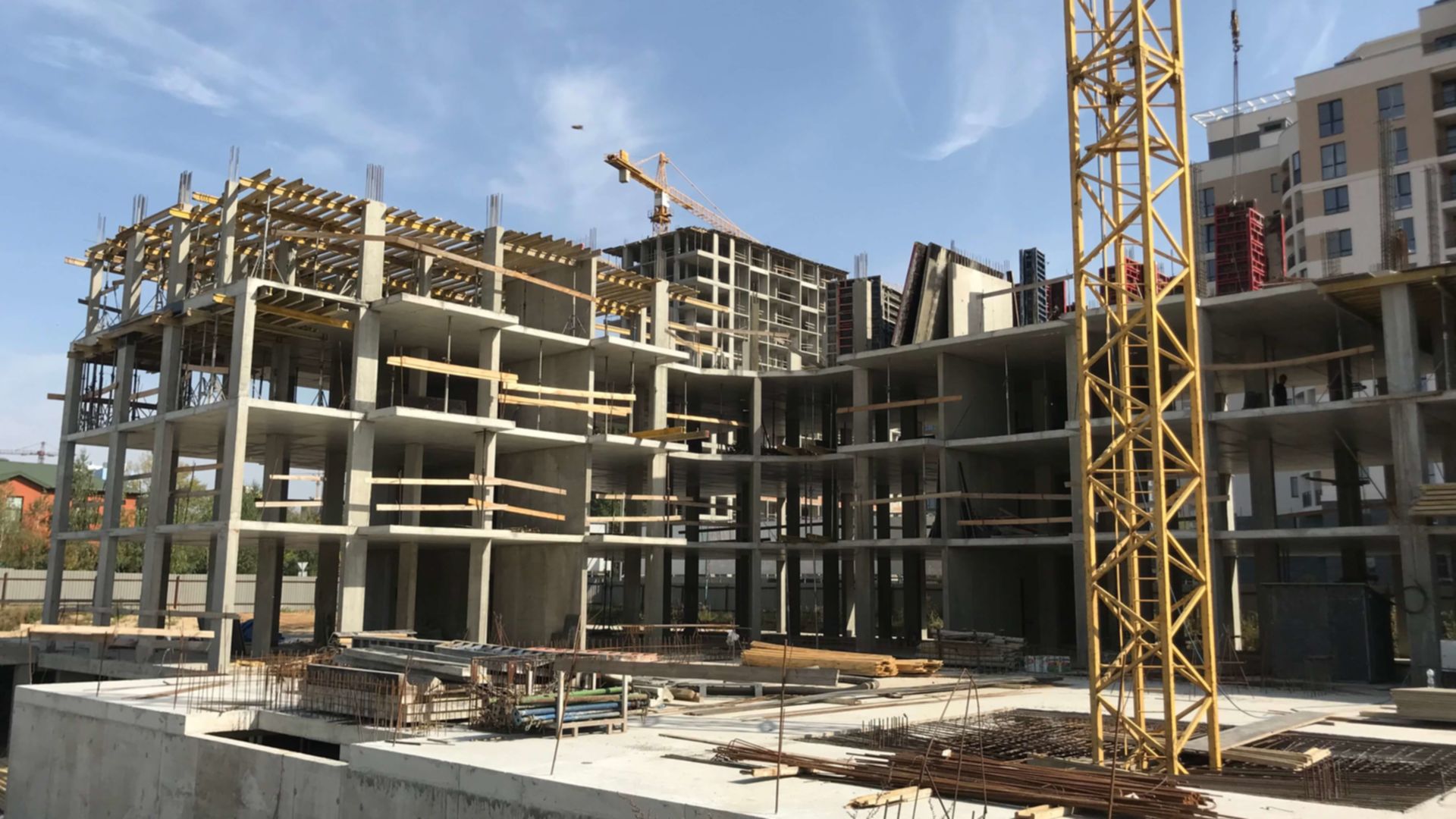

Станом на вересень 2020
Станом на серпень 2020
Станом на липень 2020

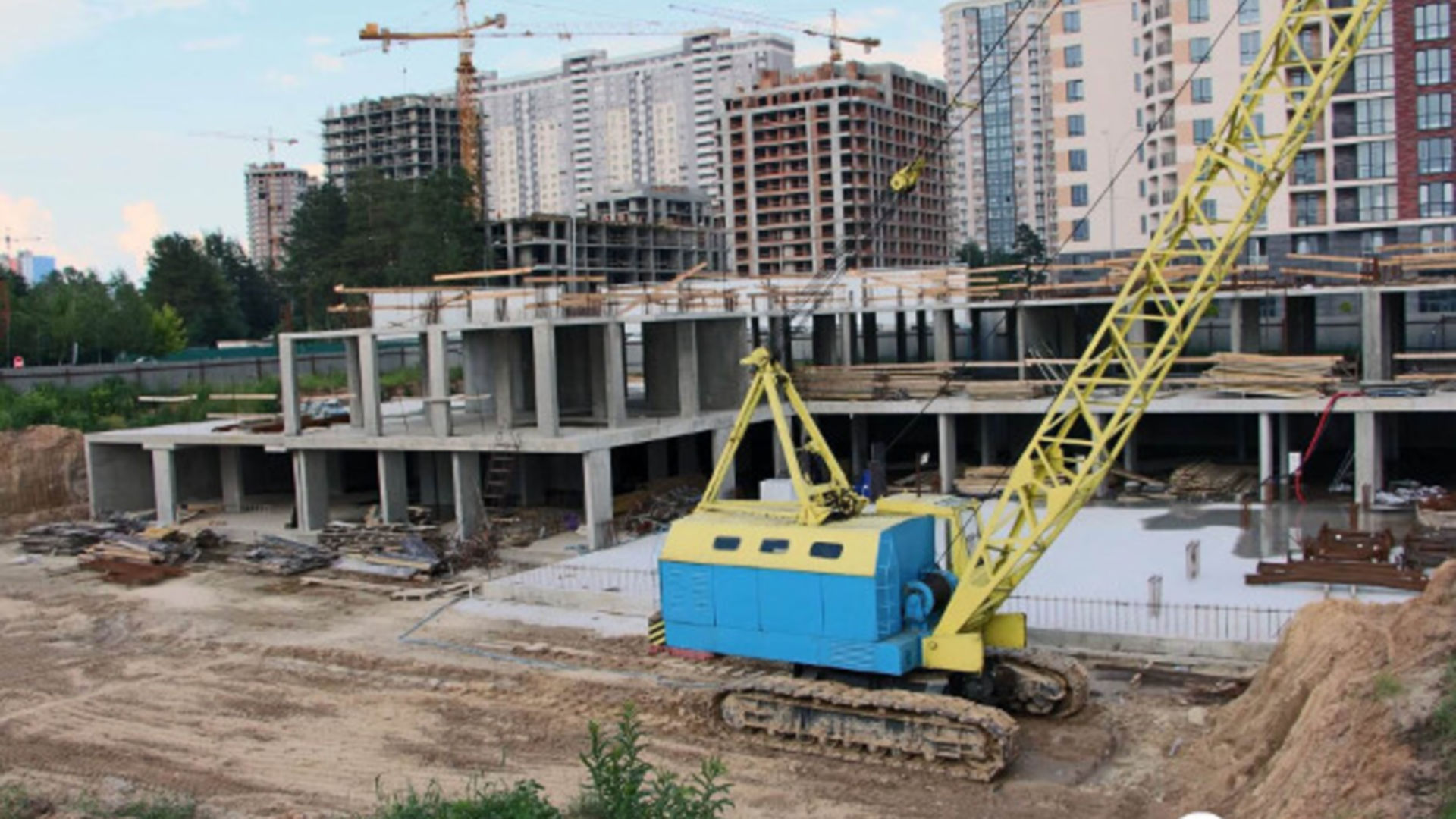

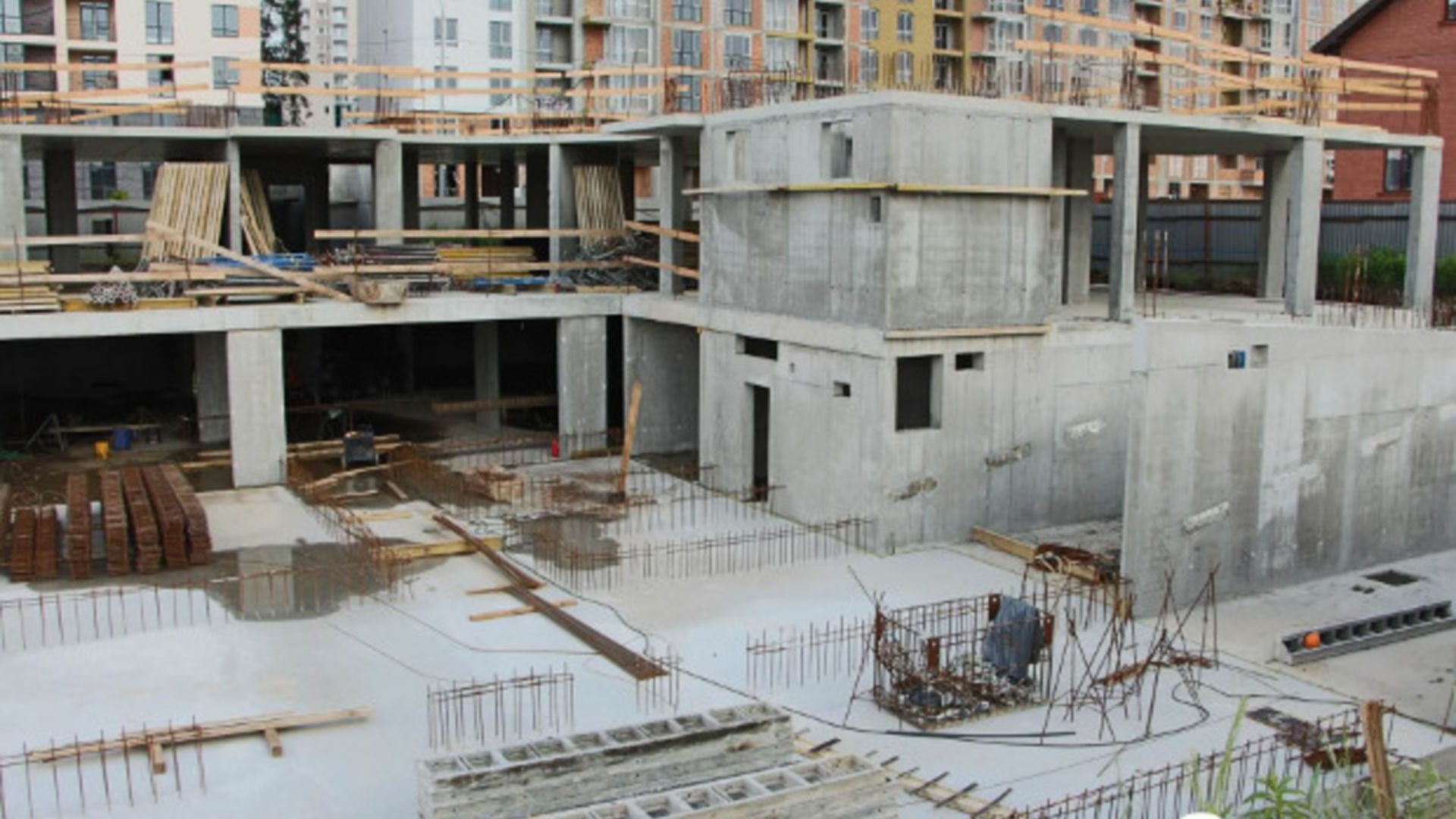

Станом на червень 2020
Станом на березень 2020

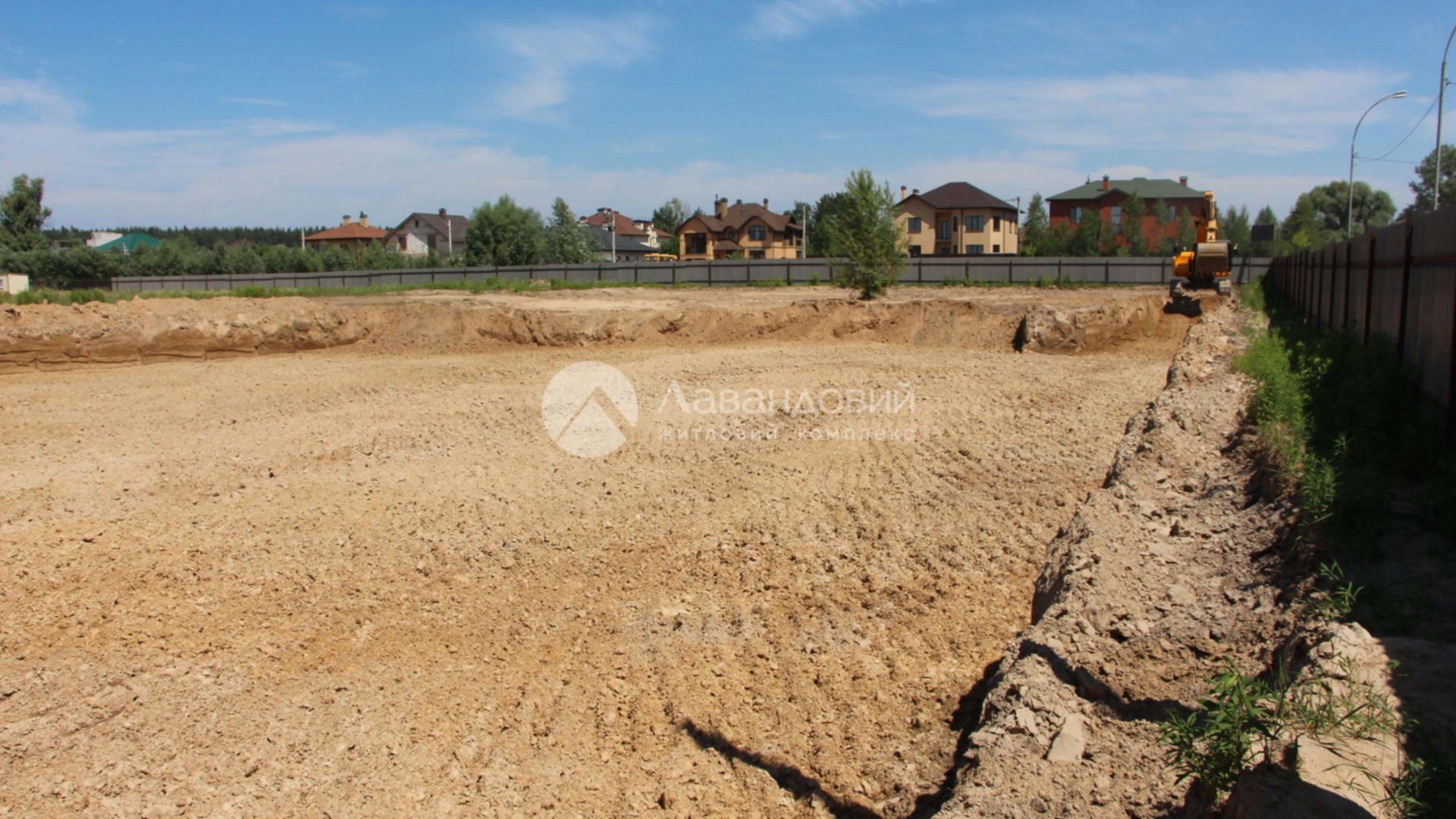

Станом на листопад 2019
Секція 1, будинок 2
Технологія монолітно - каркасна
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10

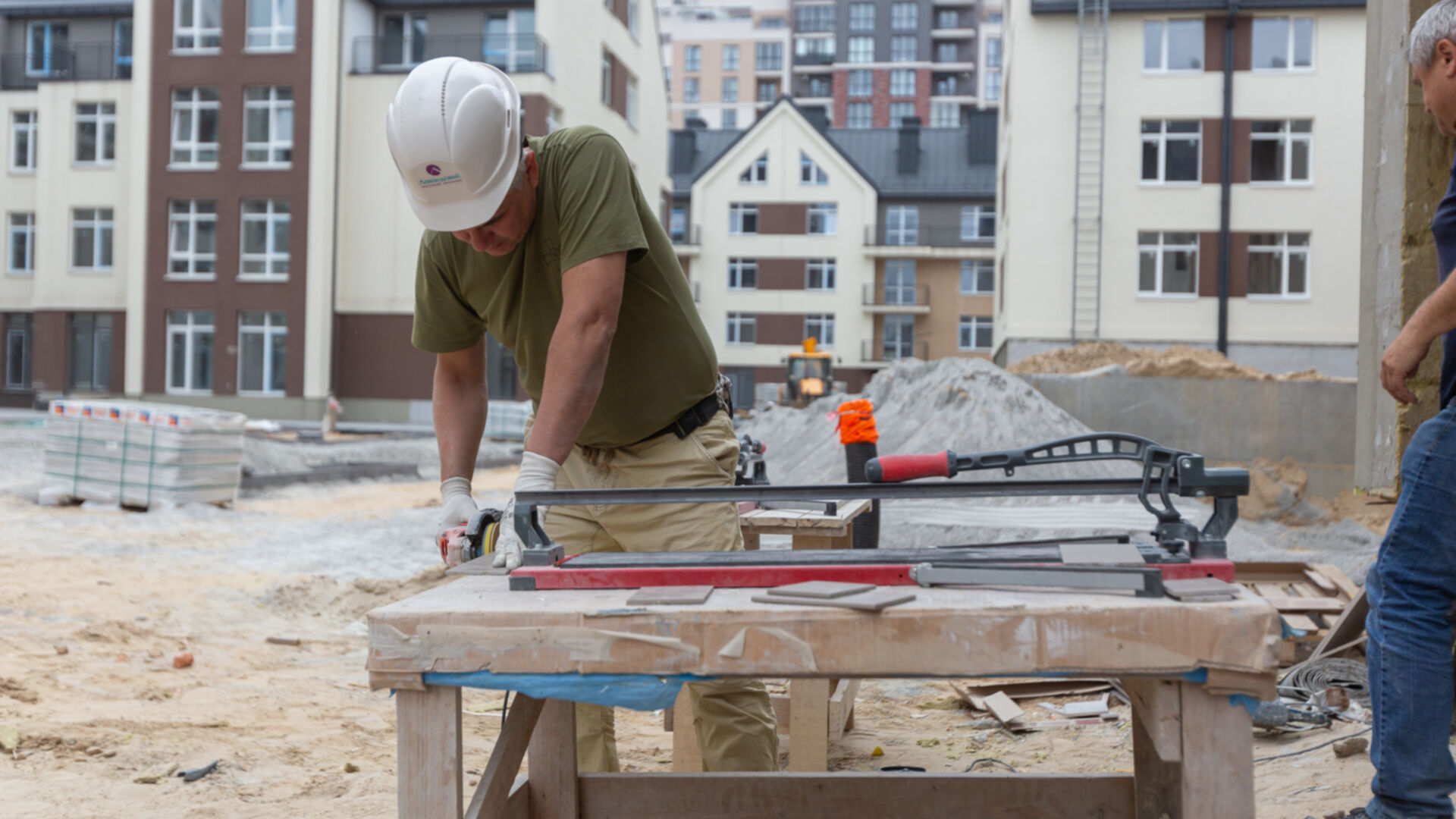

Станом на червень 2024

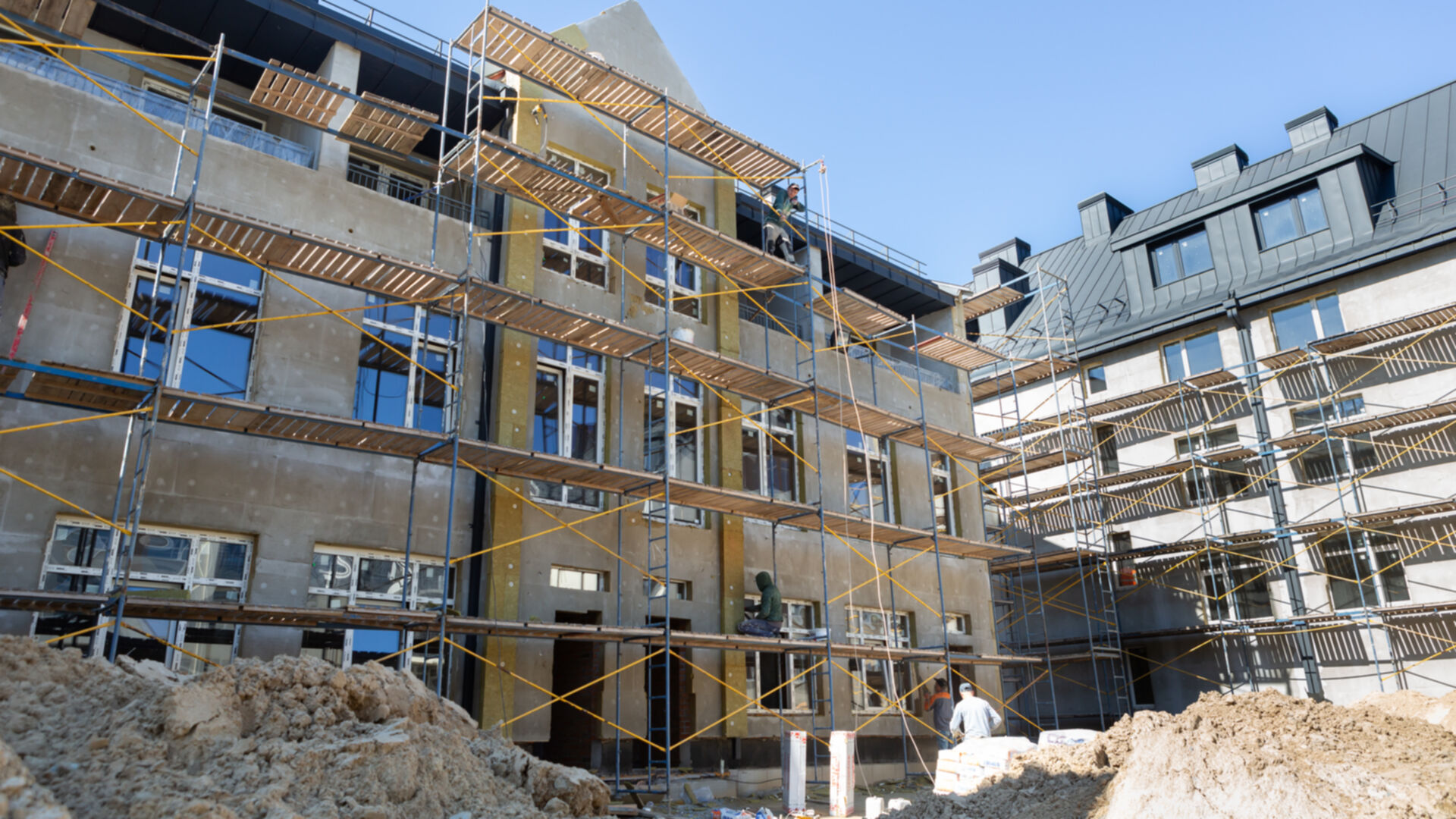

Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA

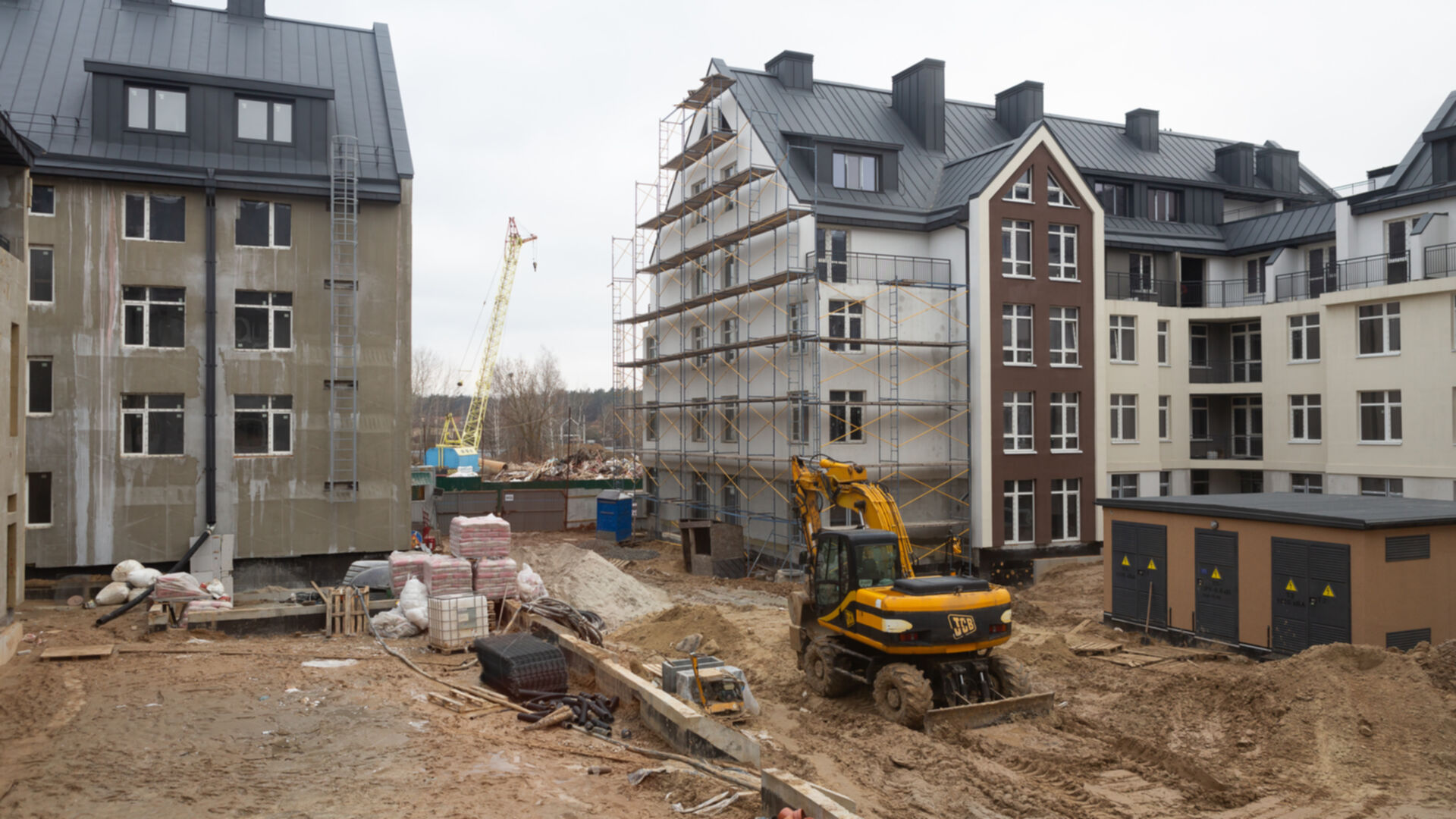

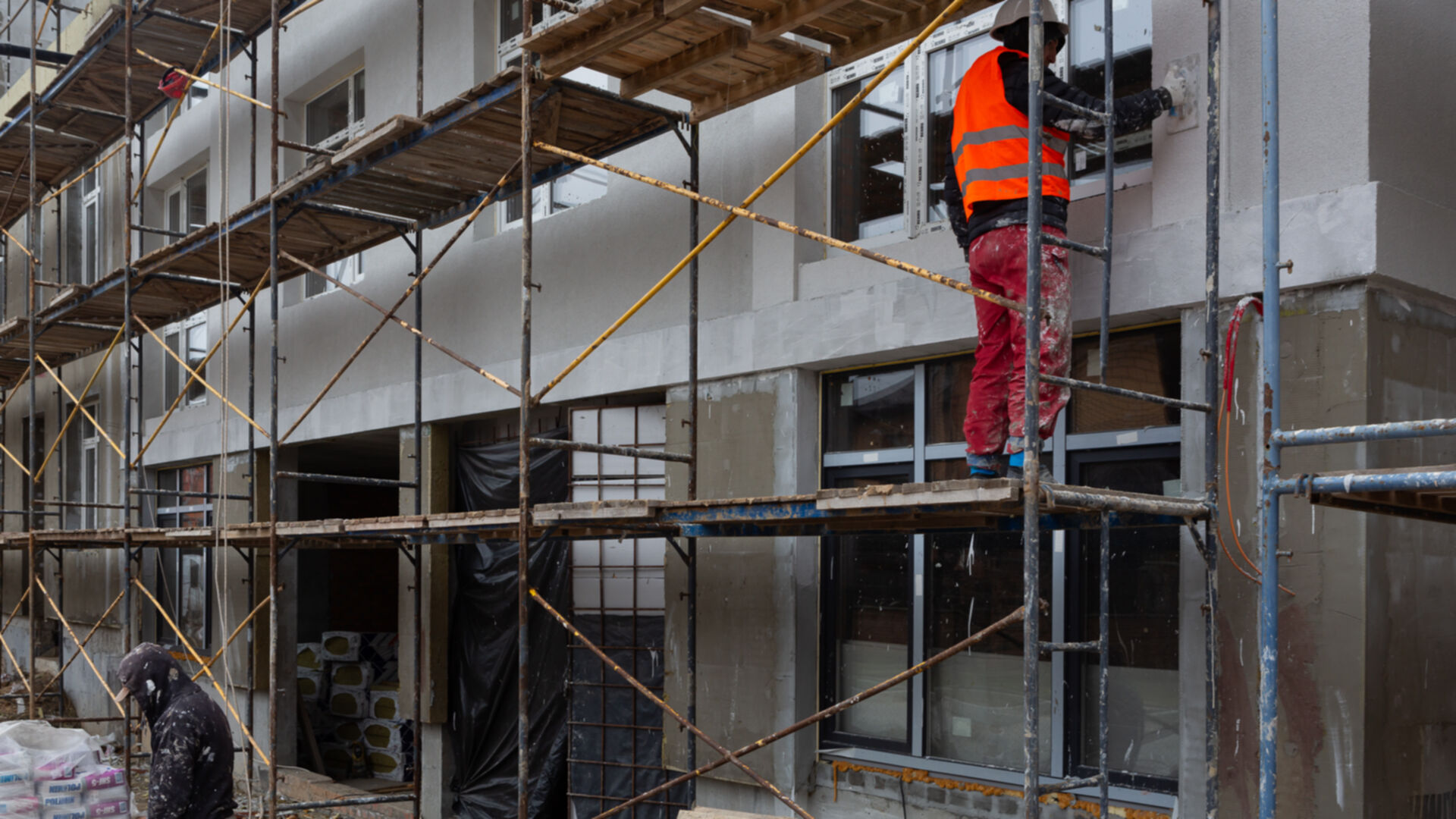

Станом на березень 2024

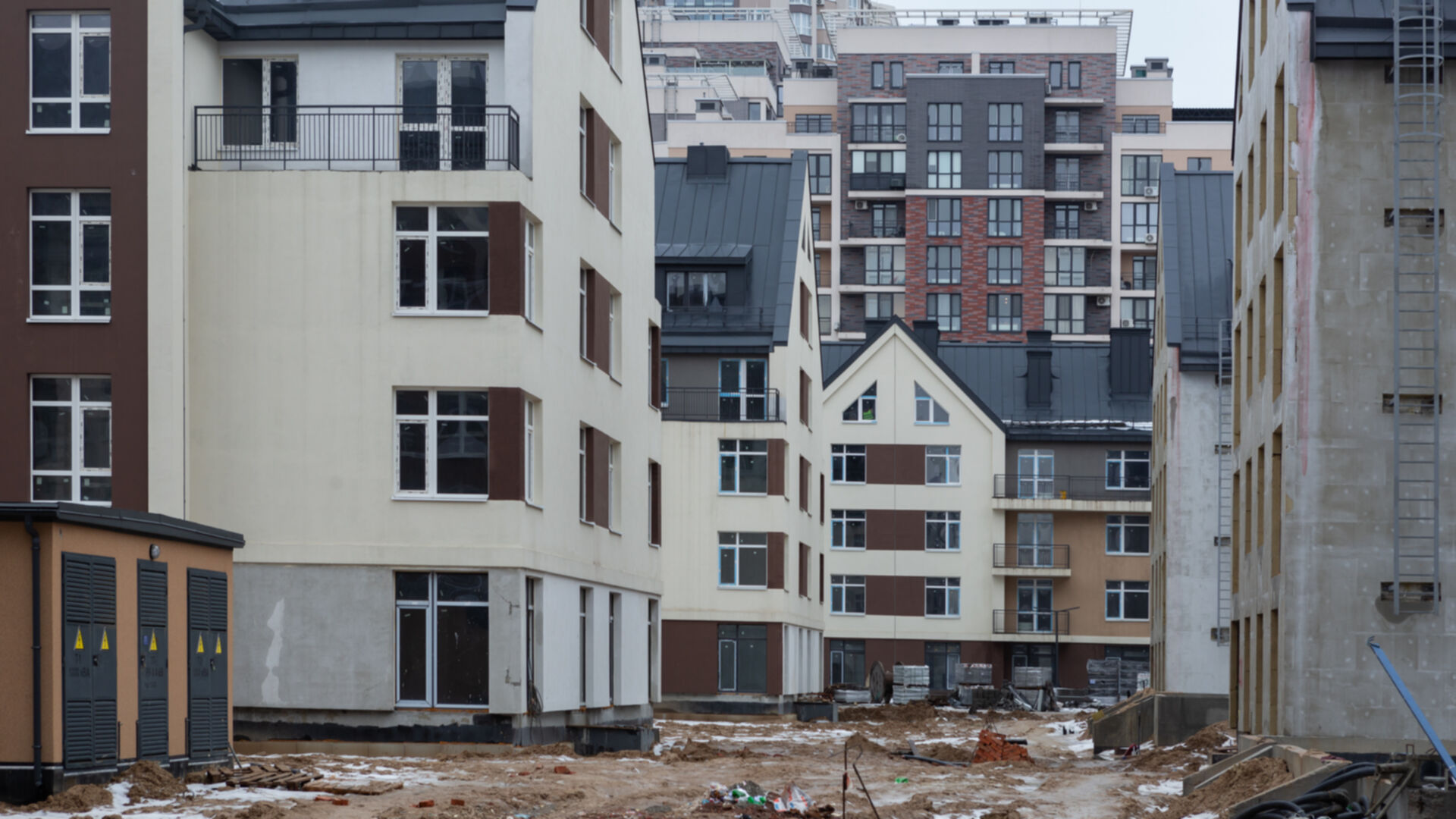

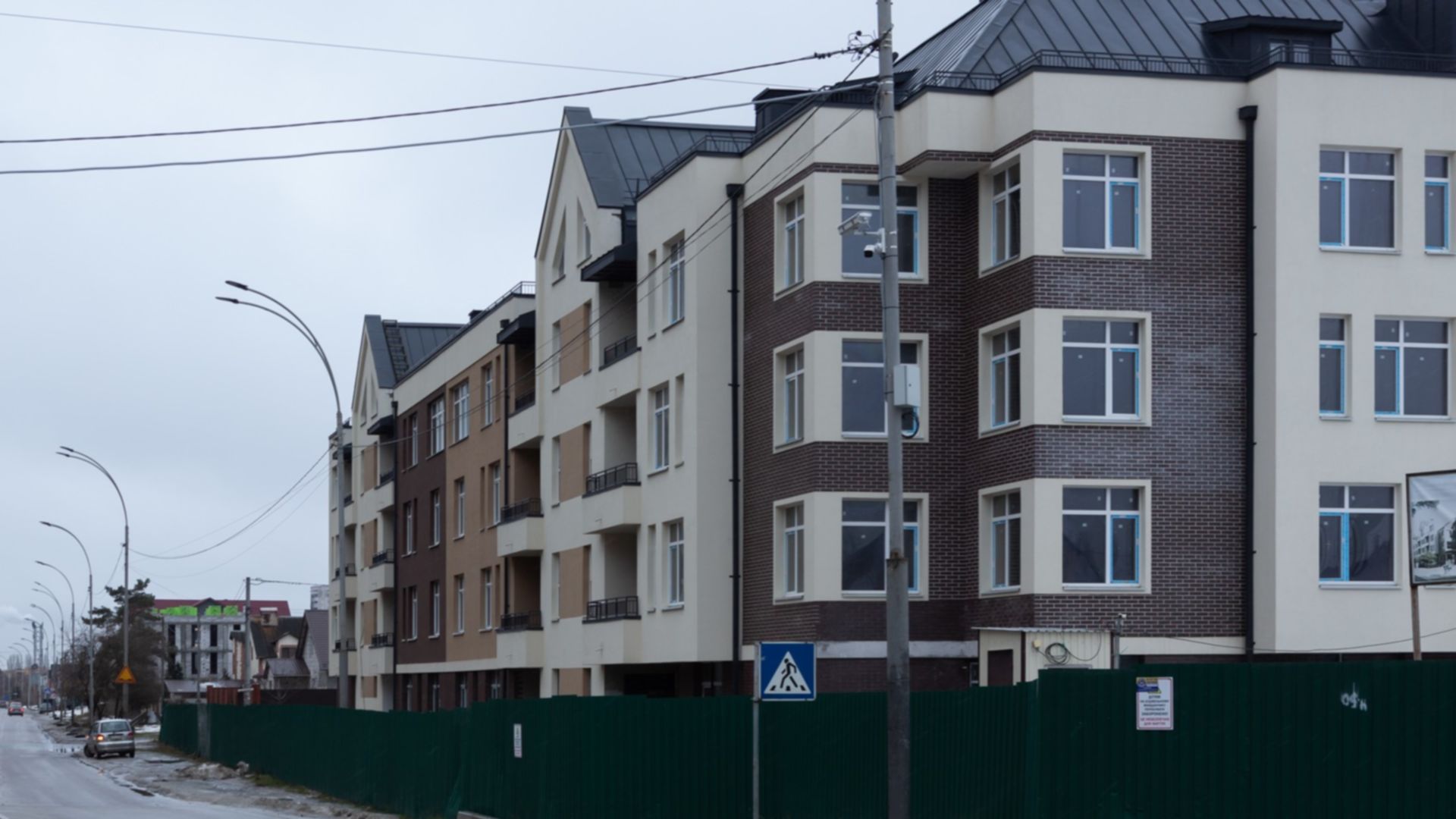

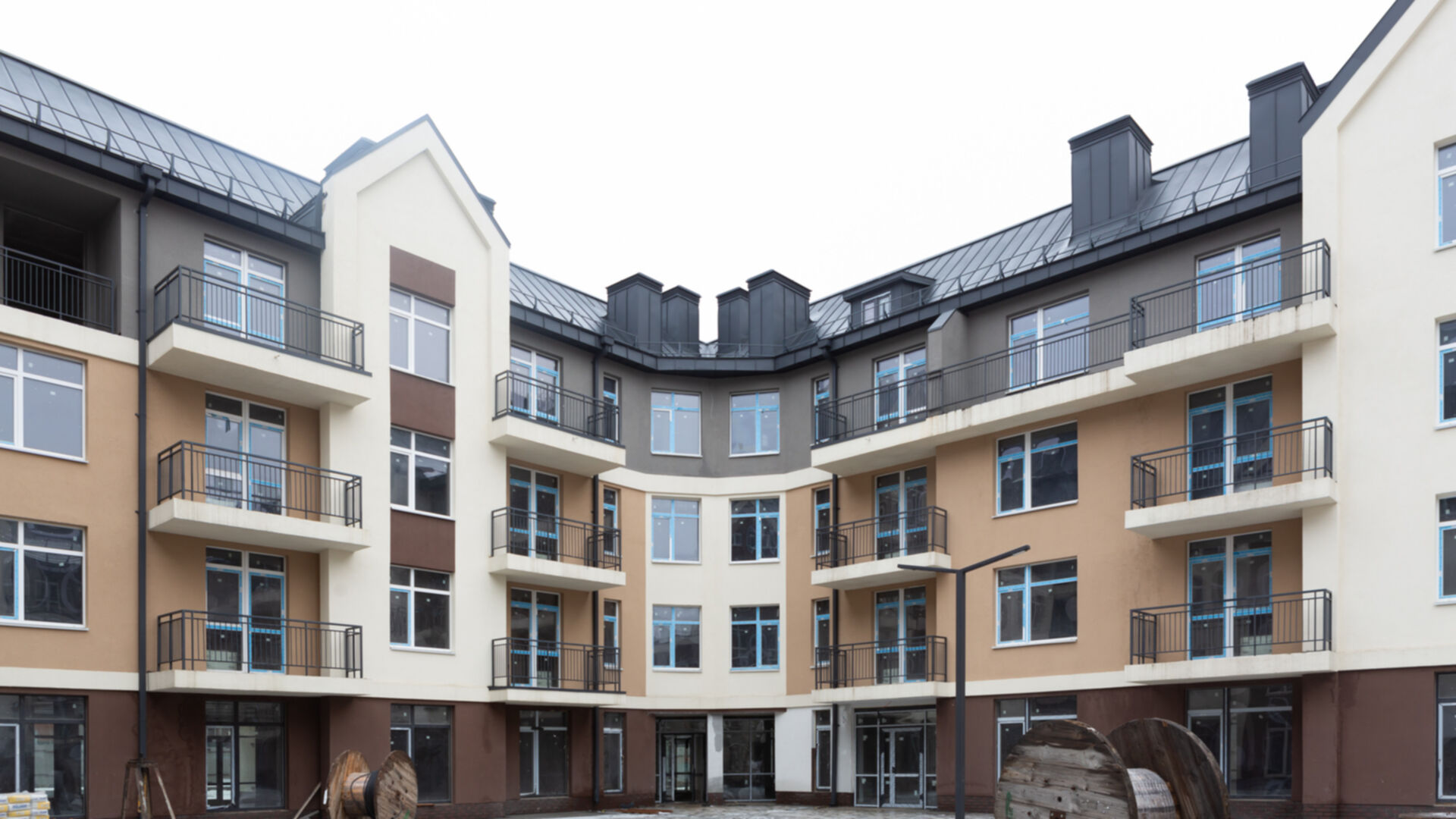

Станом на лютий 2024

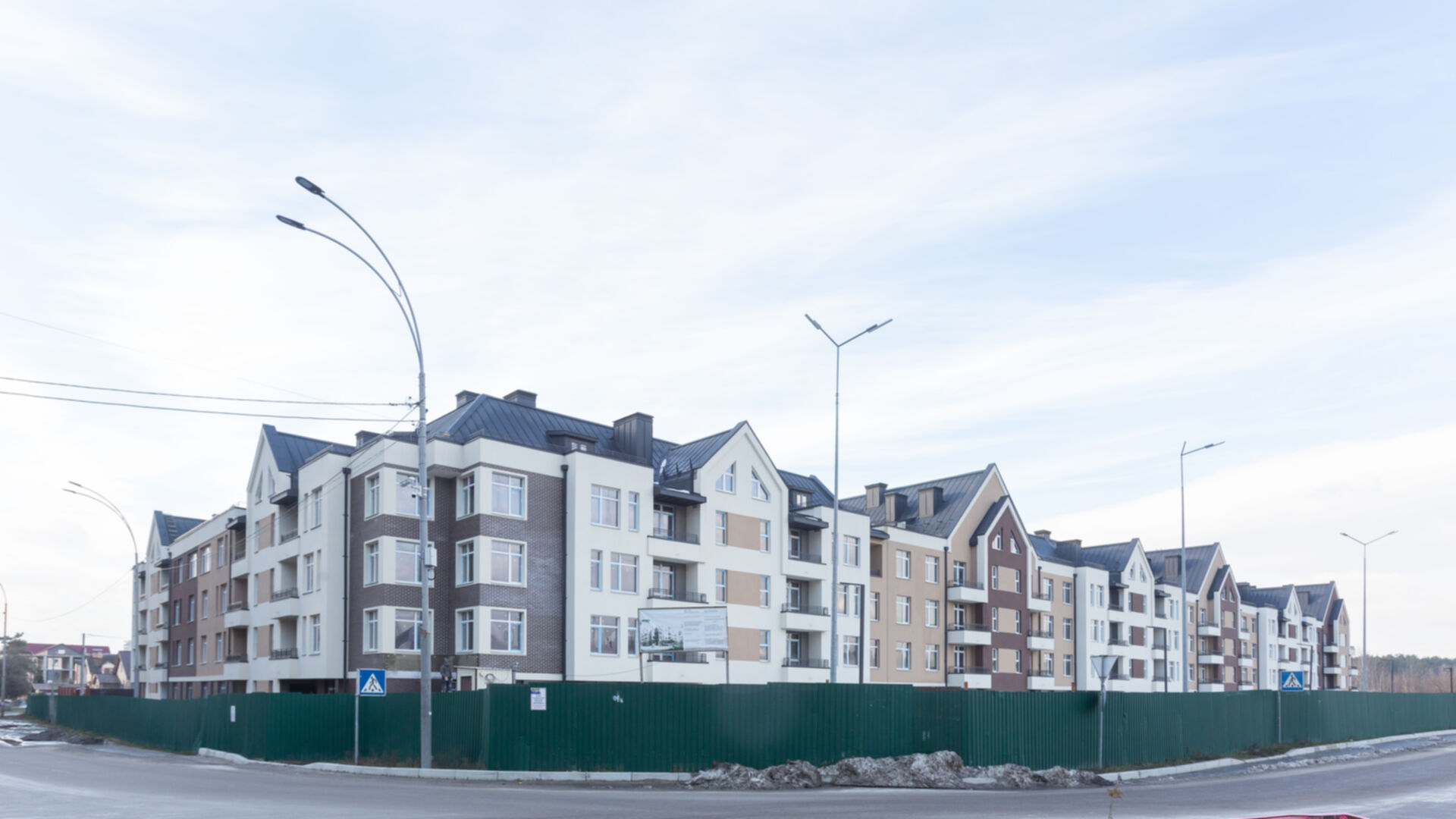

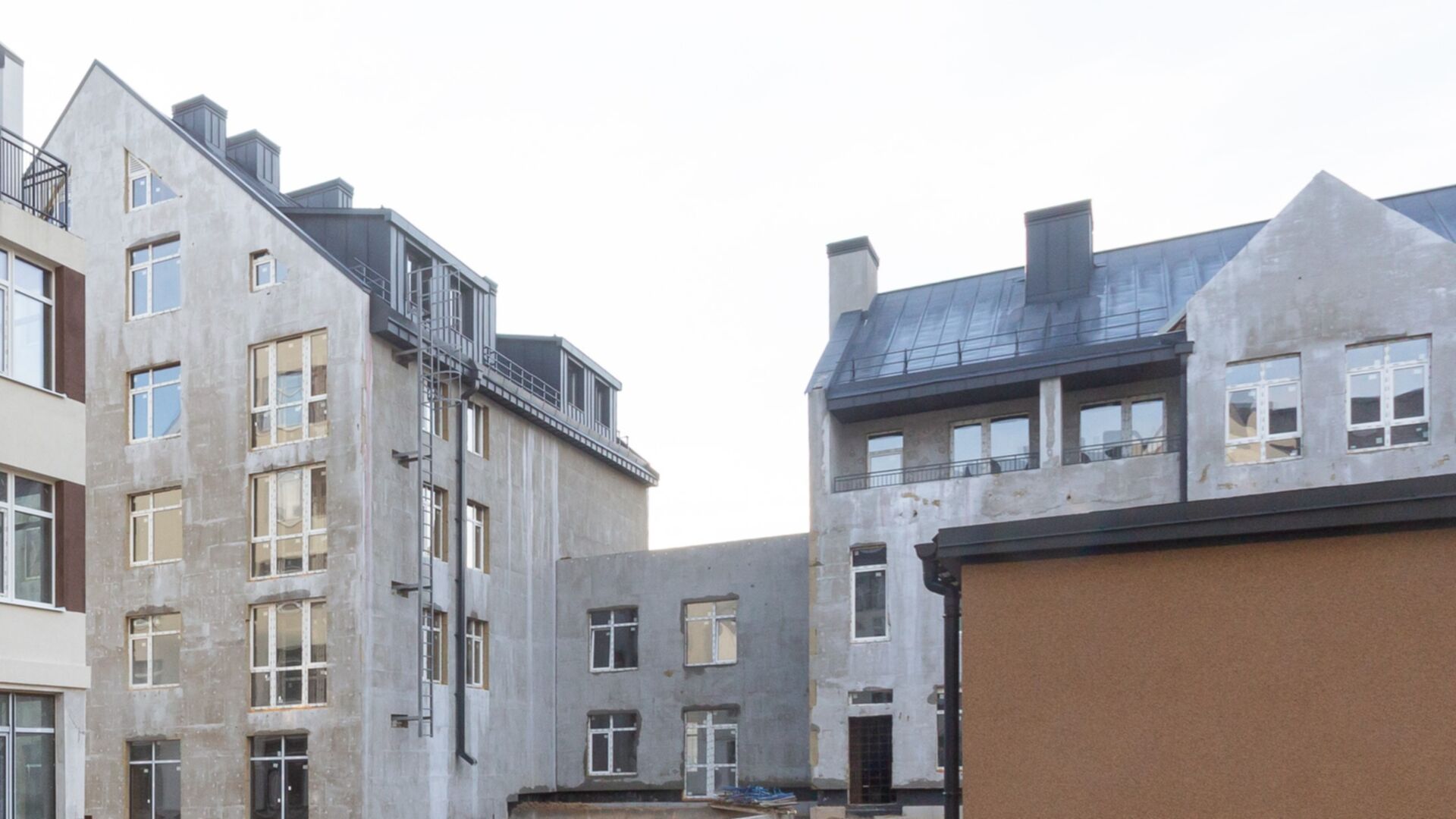

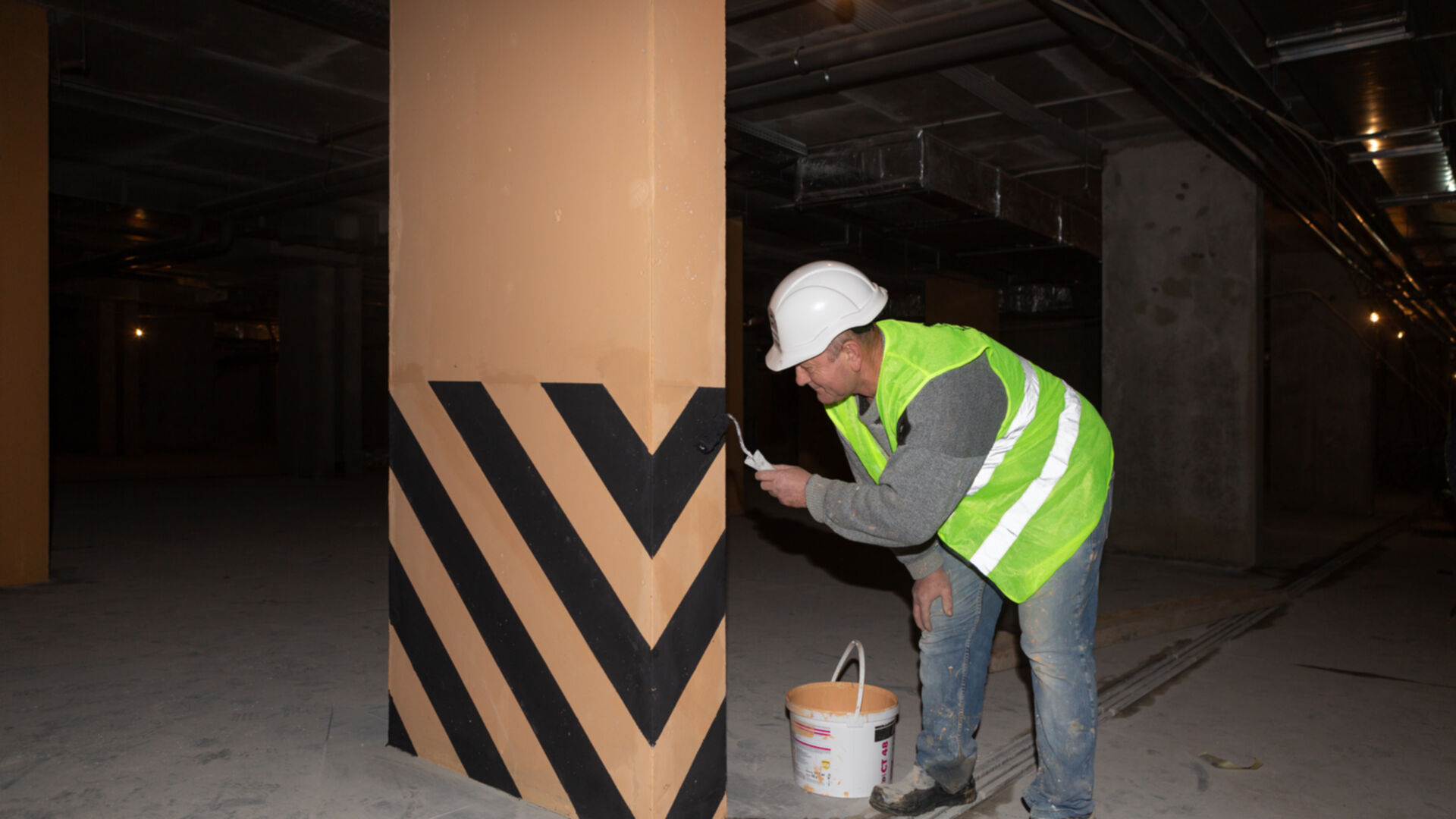

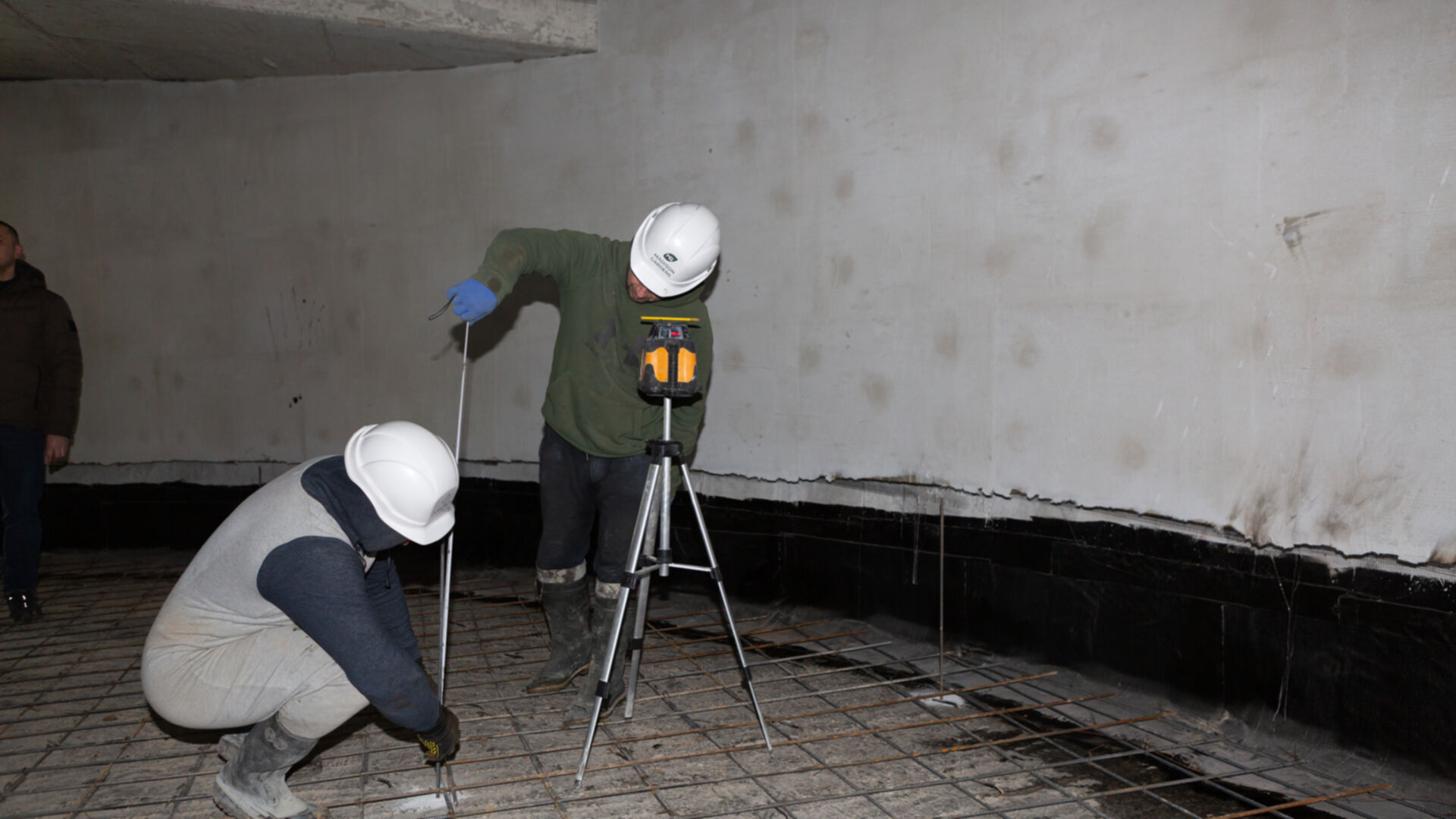

Станом на січень 2024

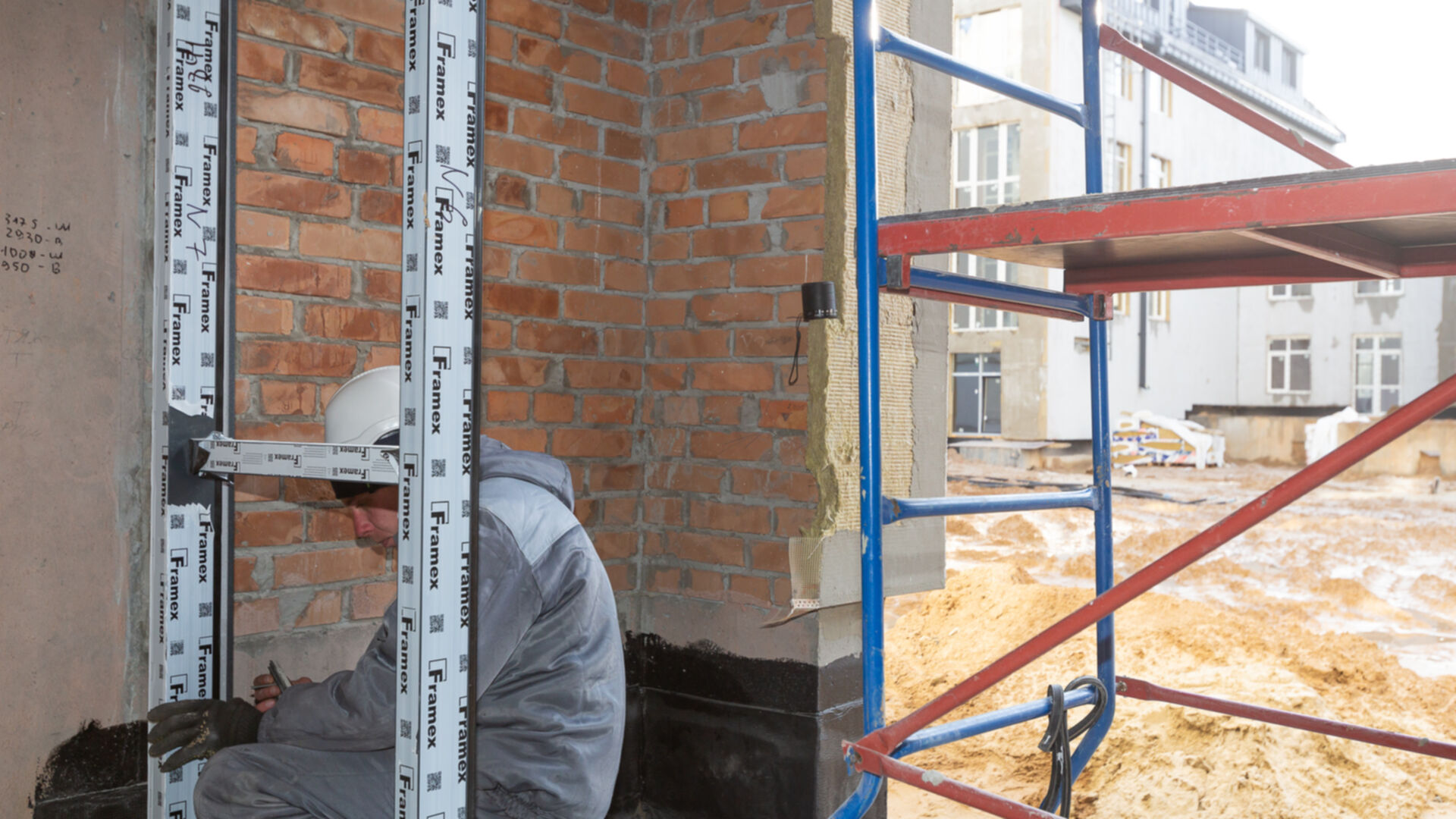

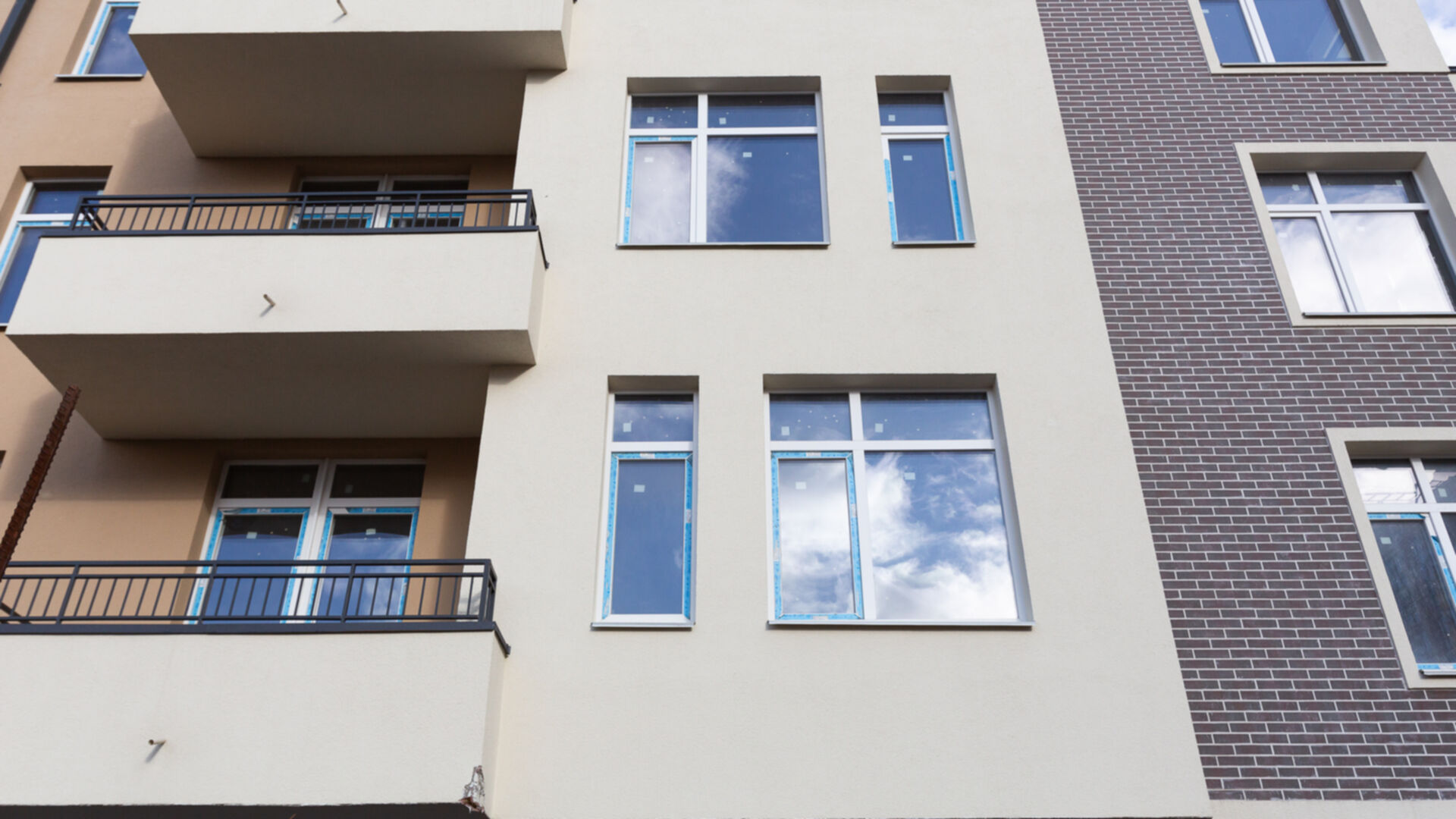

Станом на грудень 2023

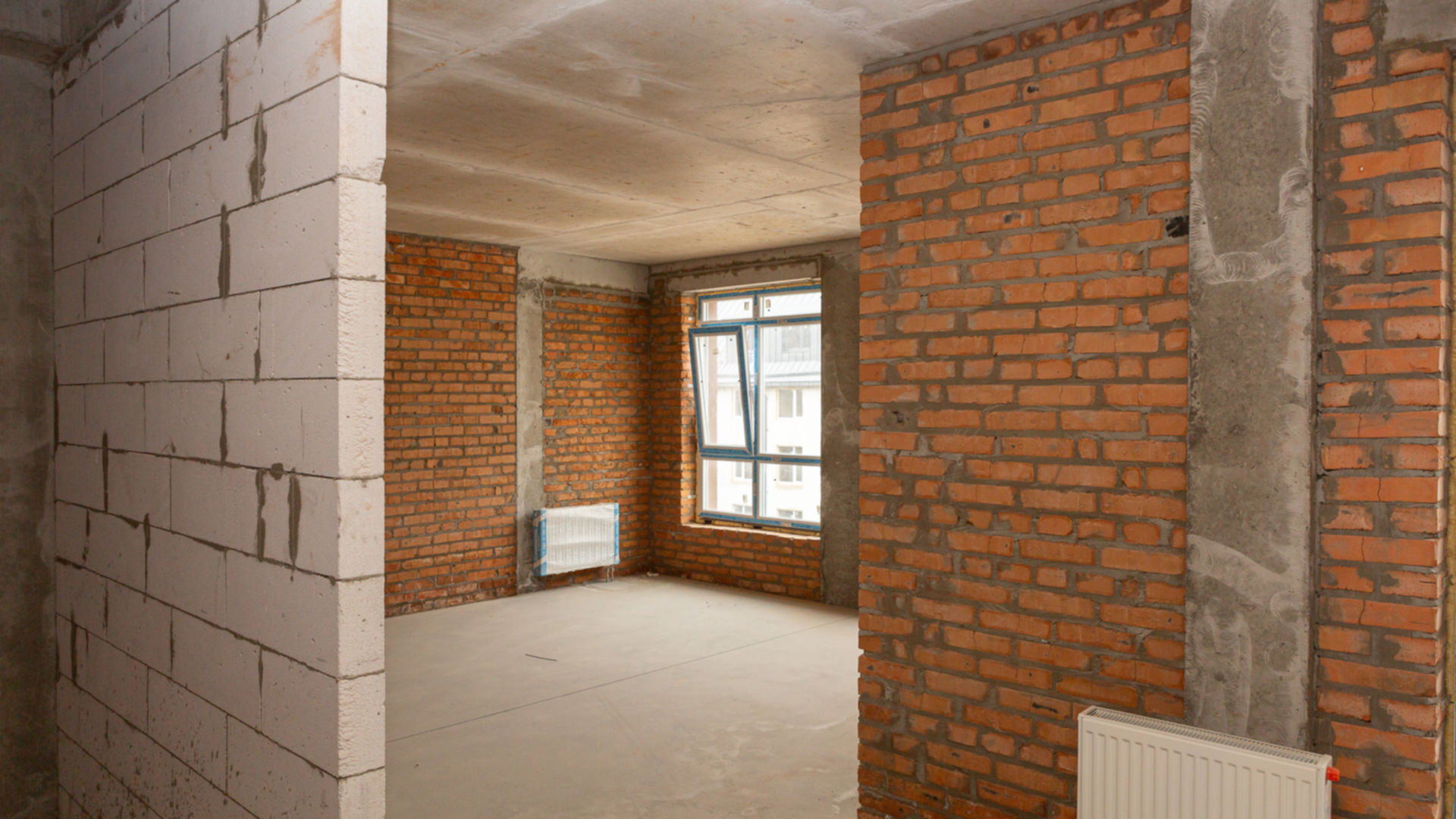

Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023

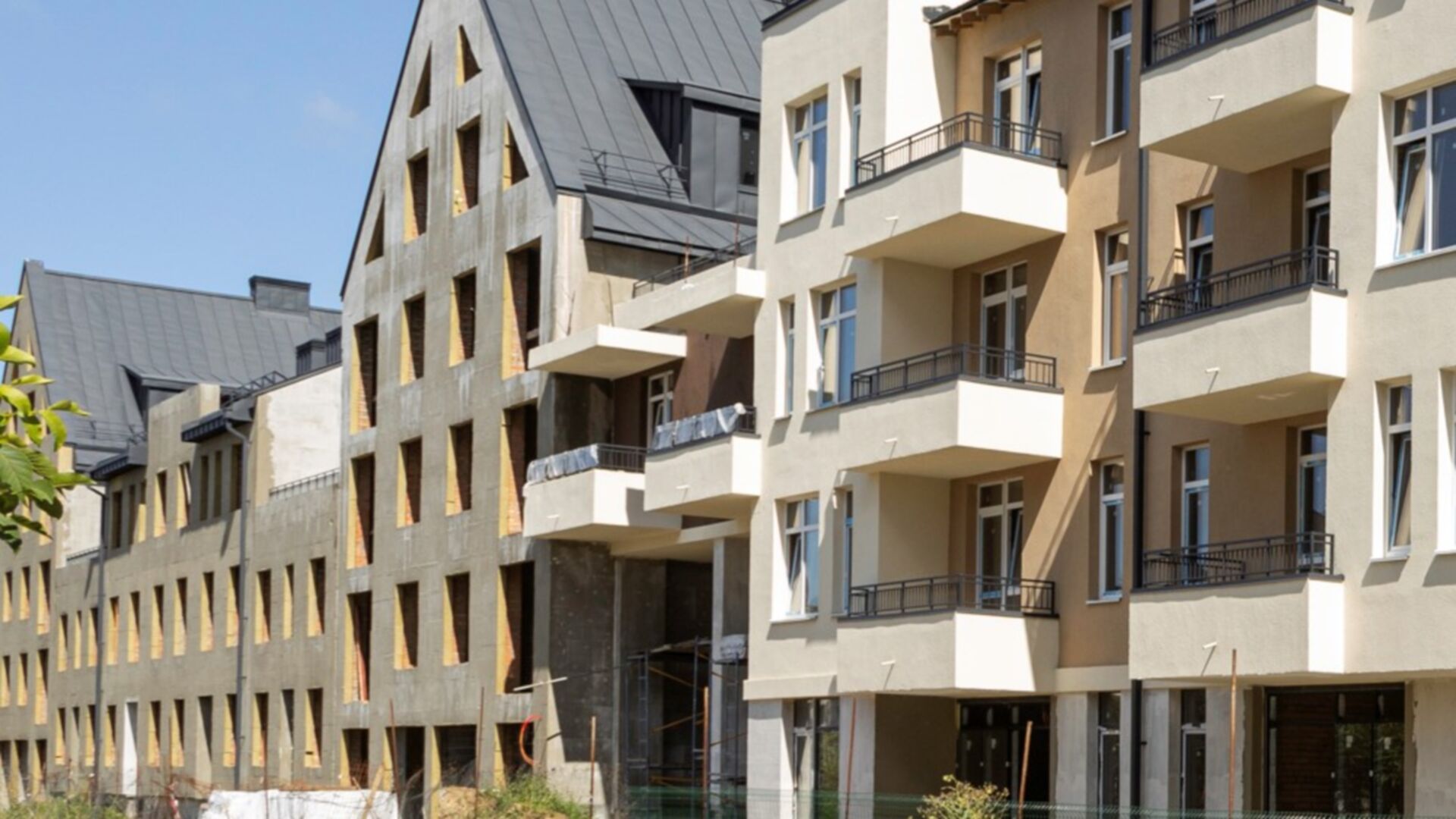

Станом на серпень 2023

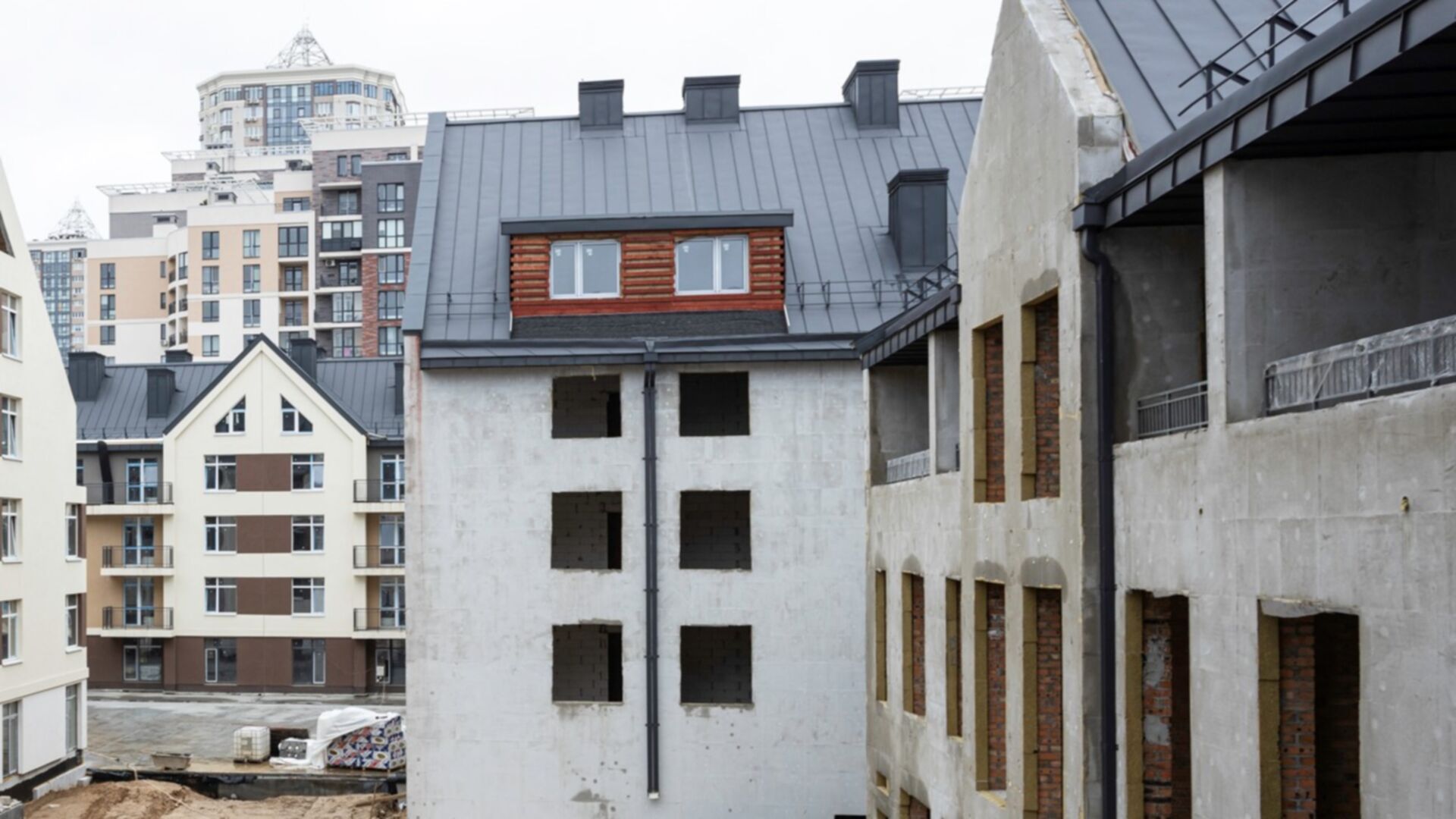

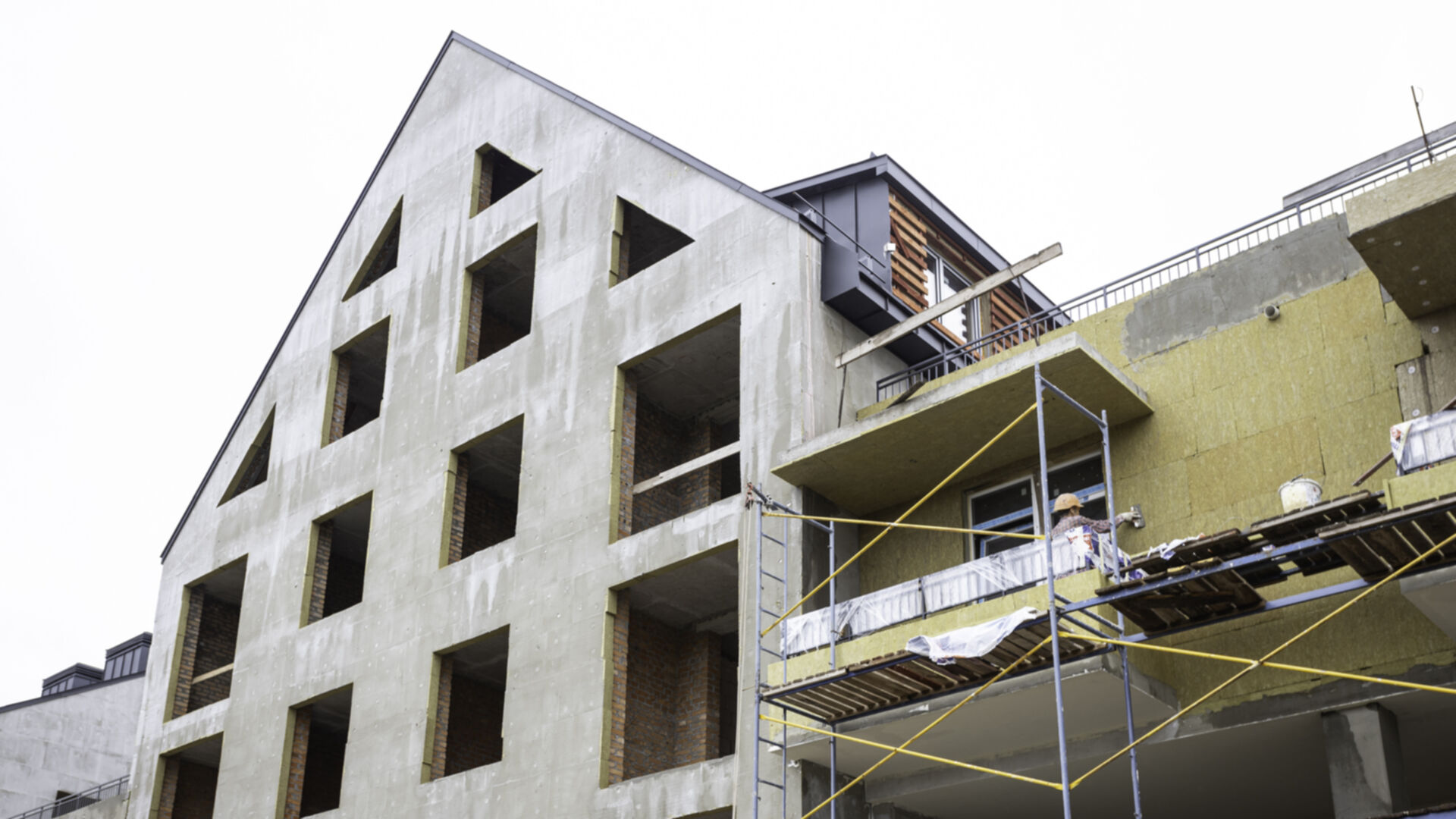

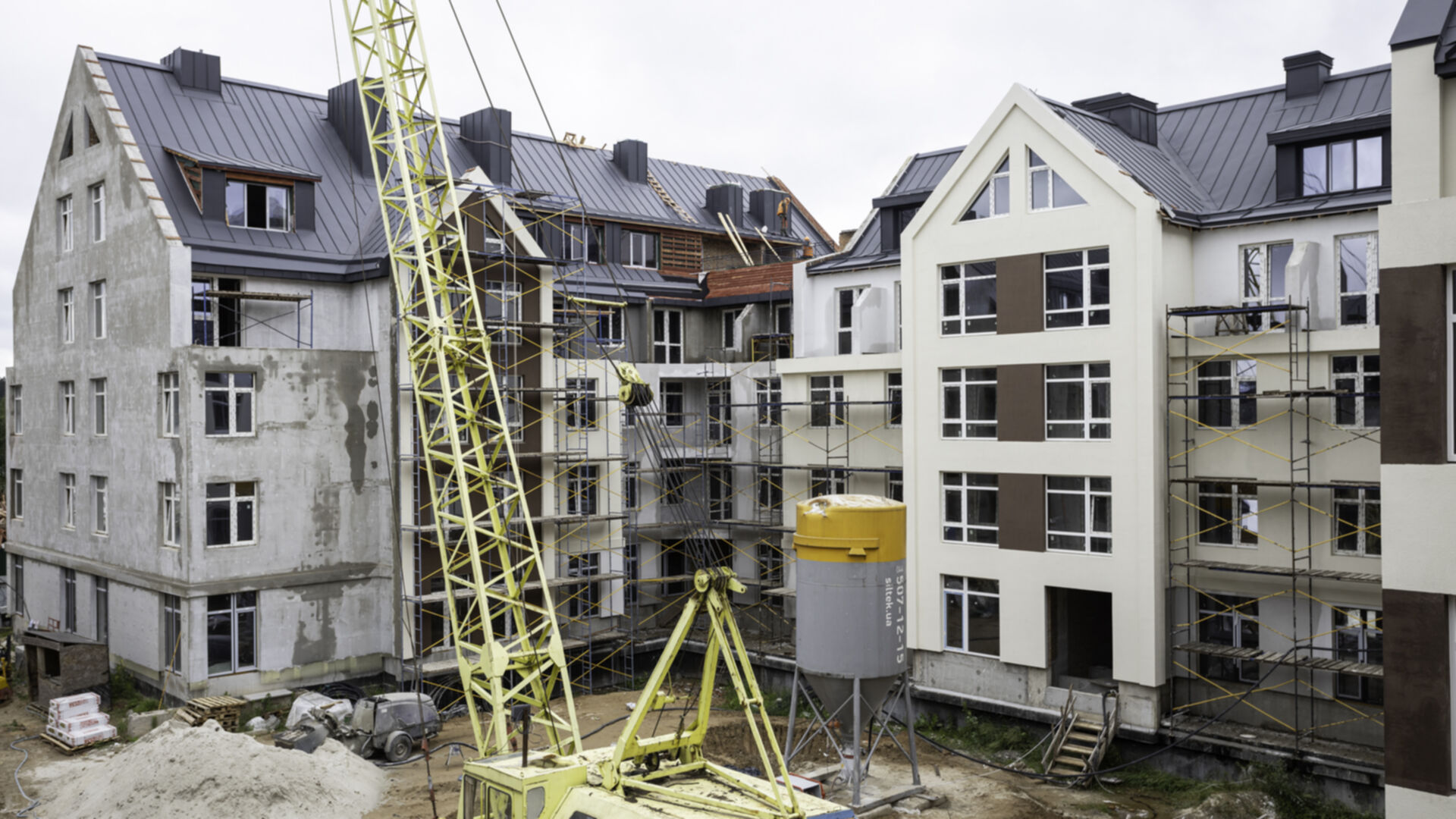

Станом на липень 2023

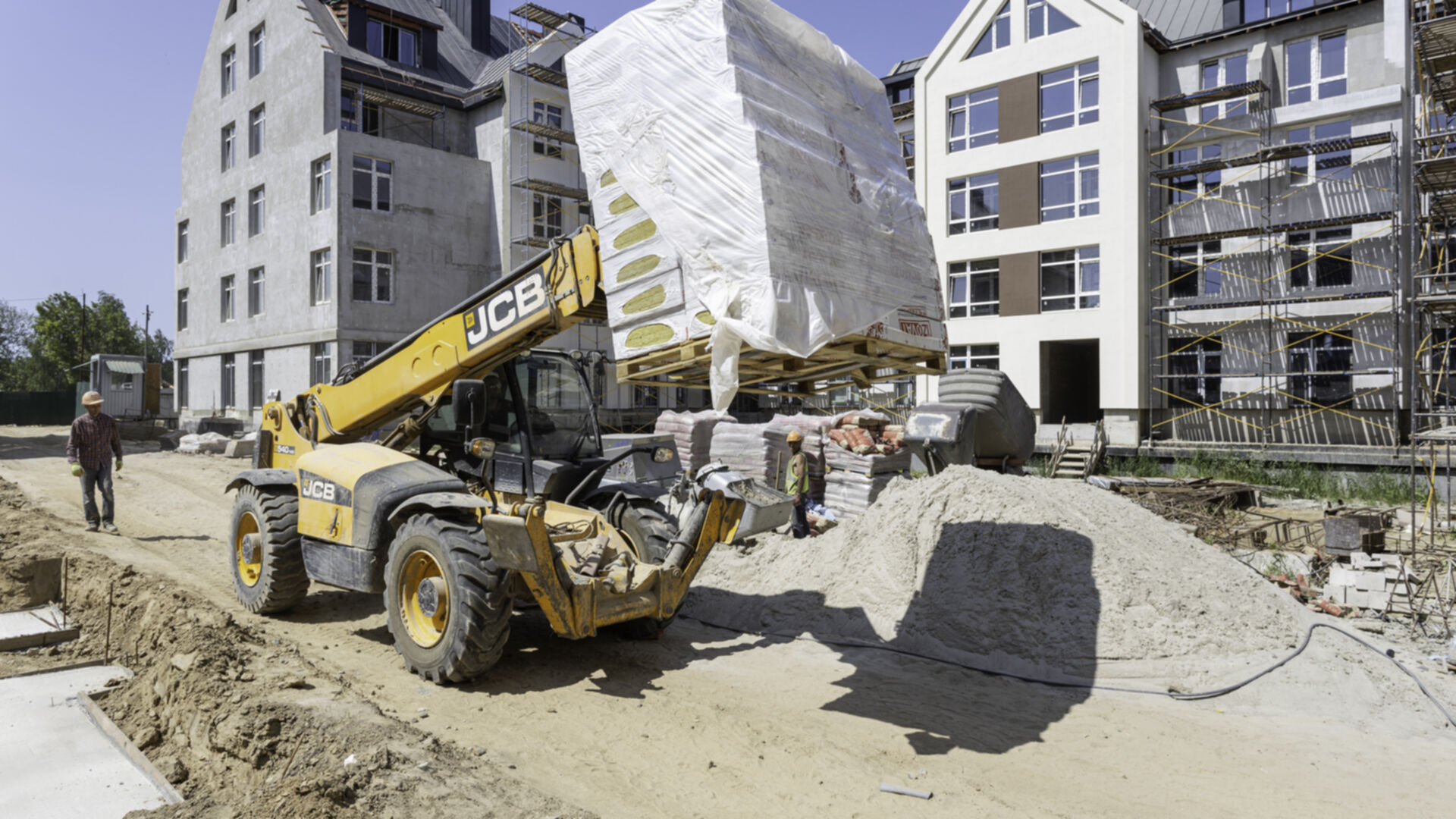

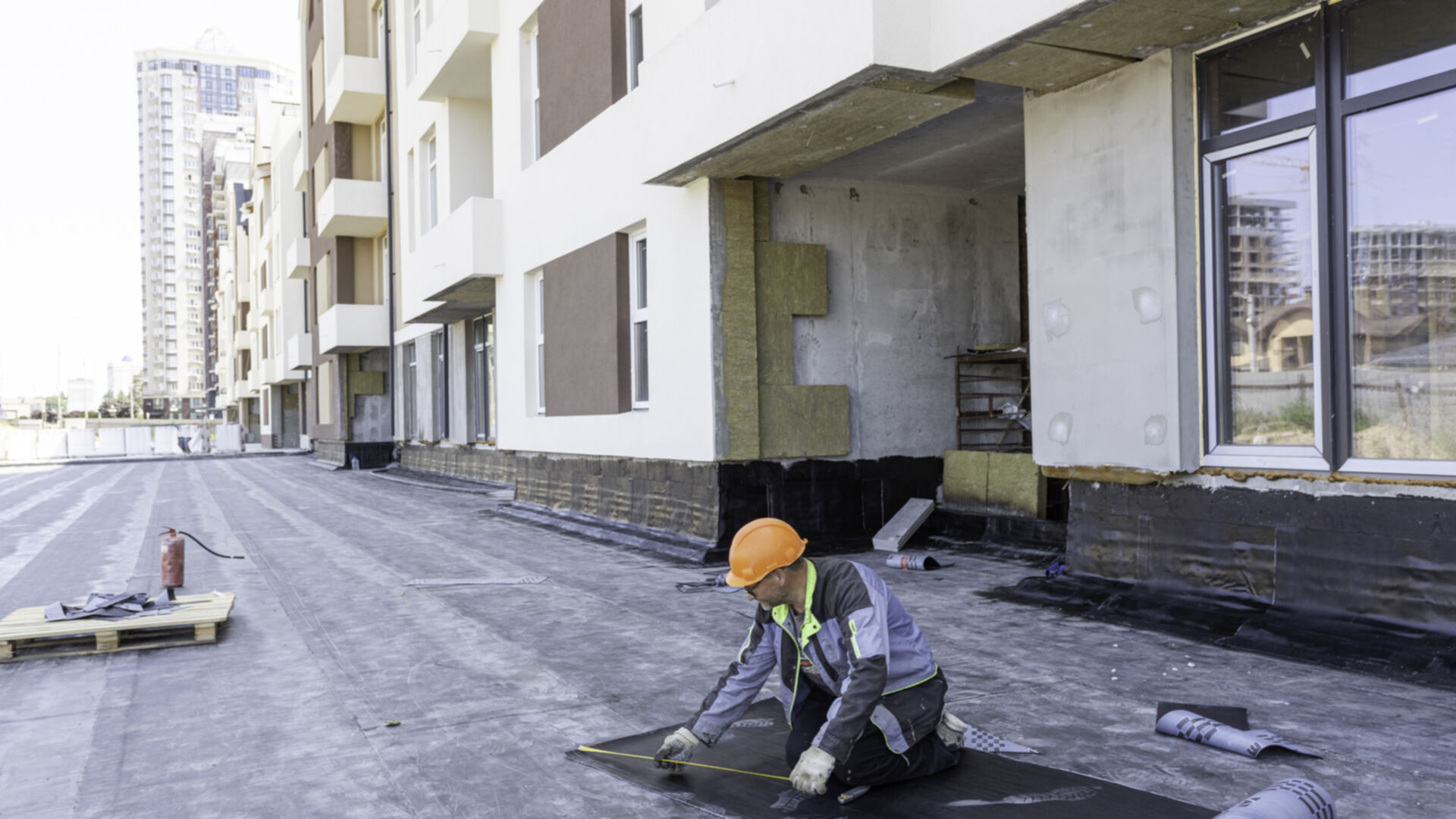

Станом на червень 2023

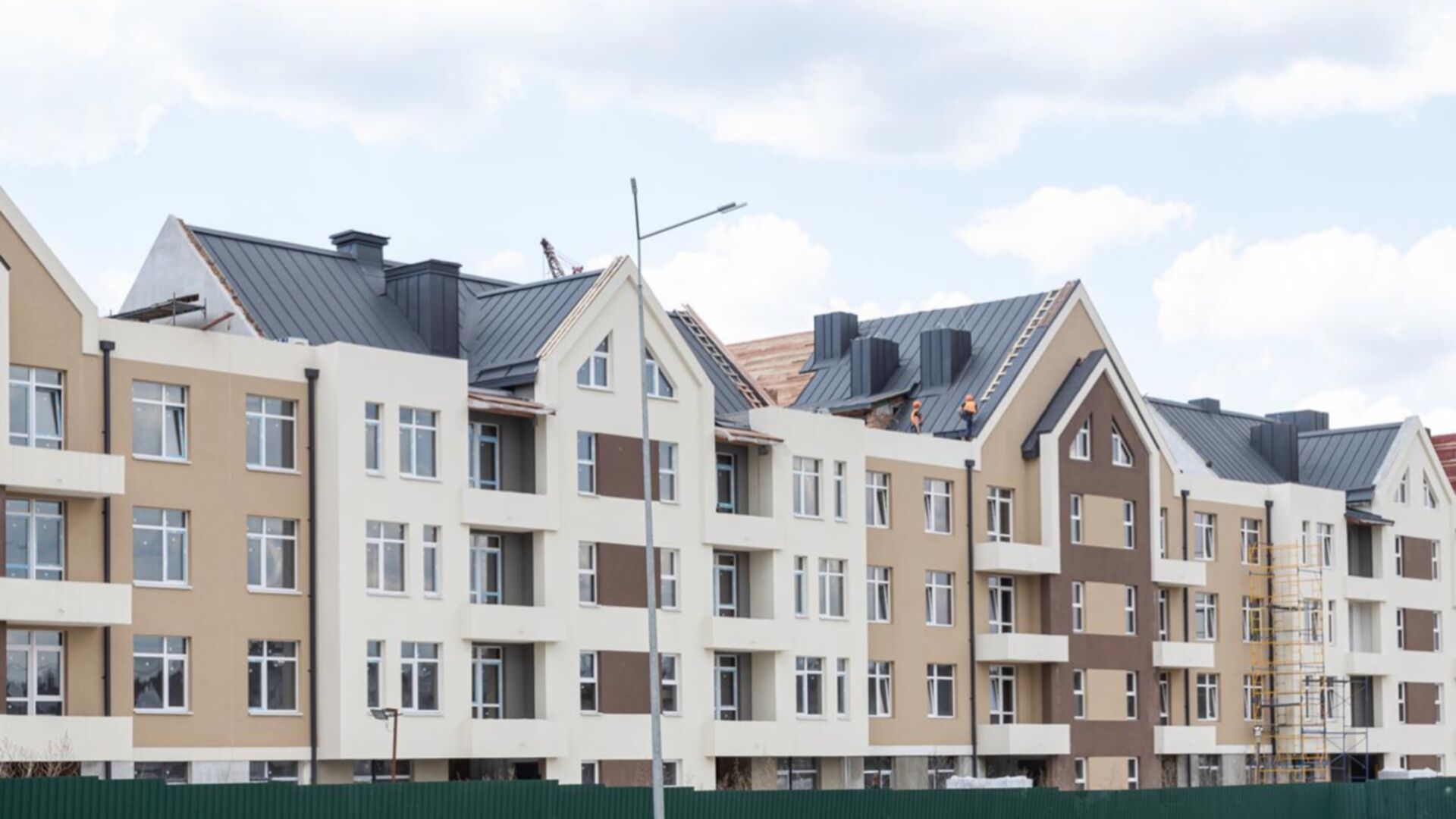

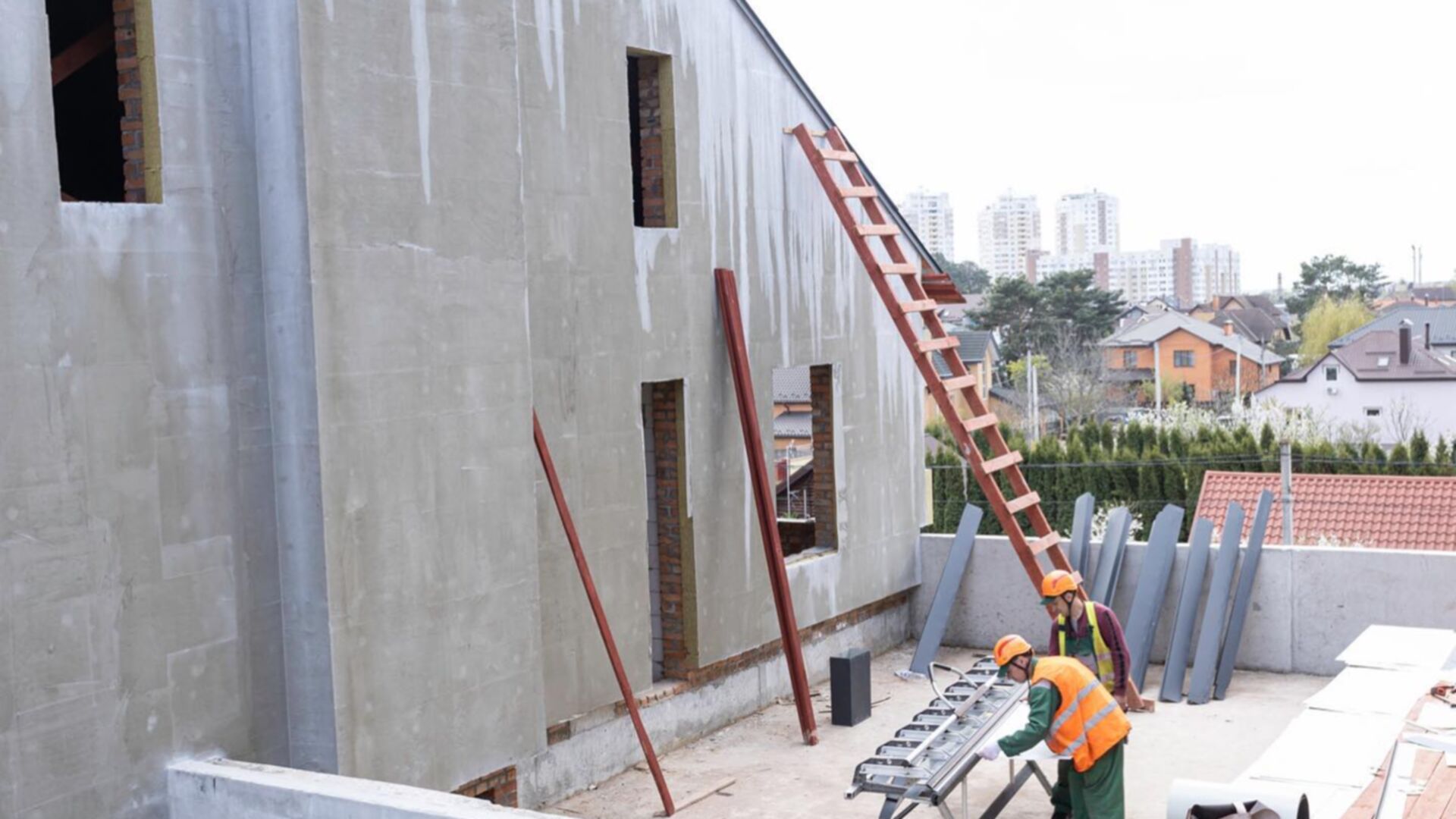

Станом на травень 2023

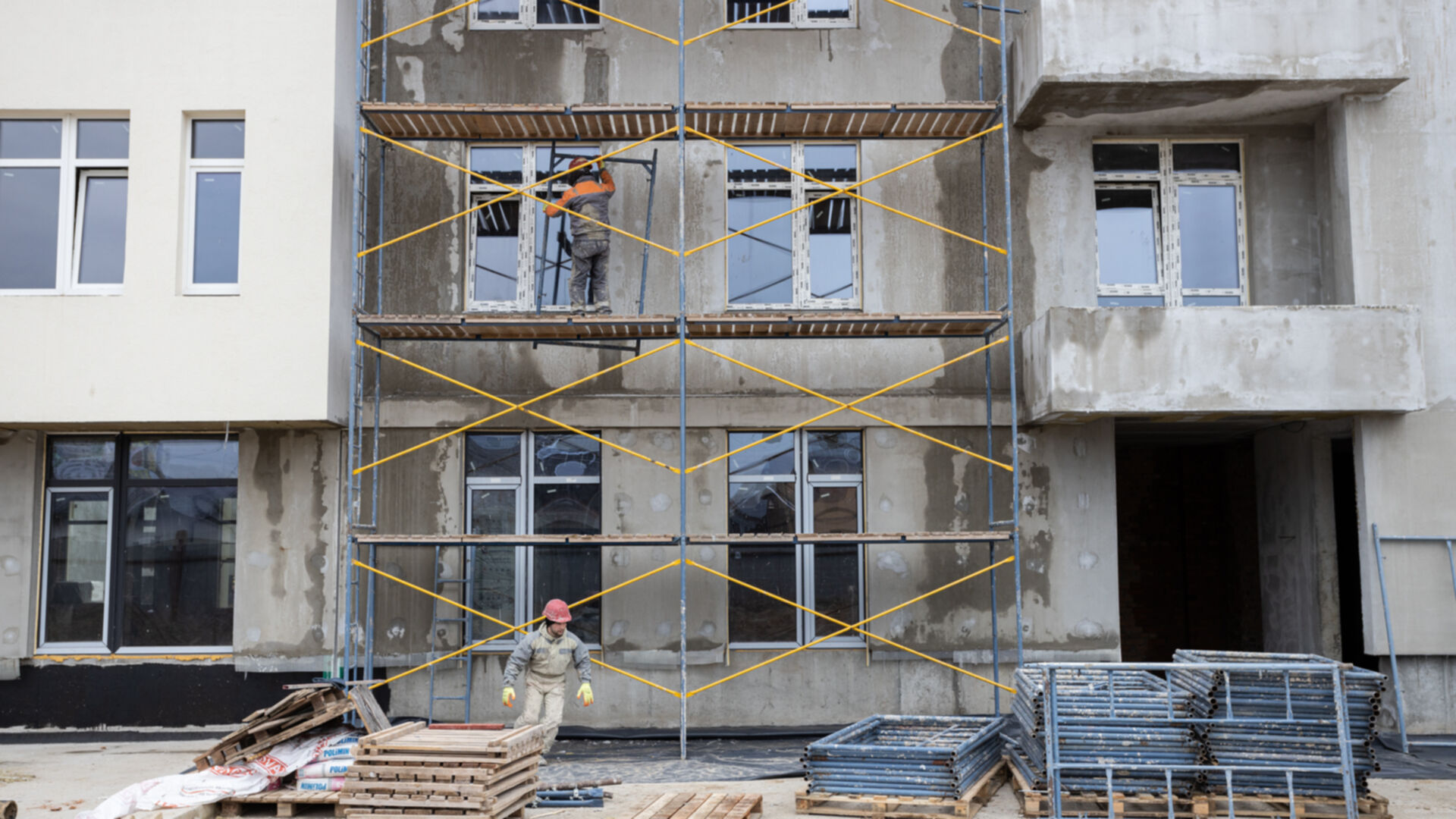

Станом на квітень 2023

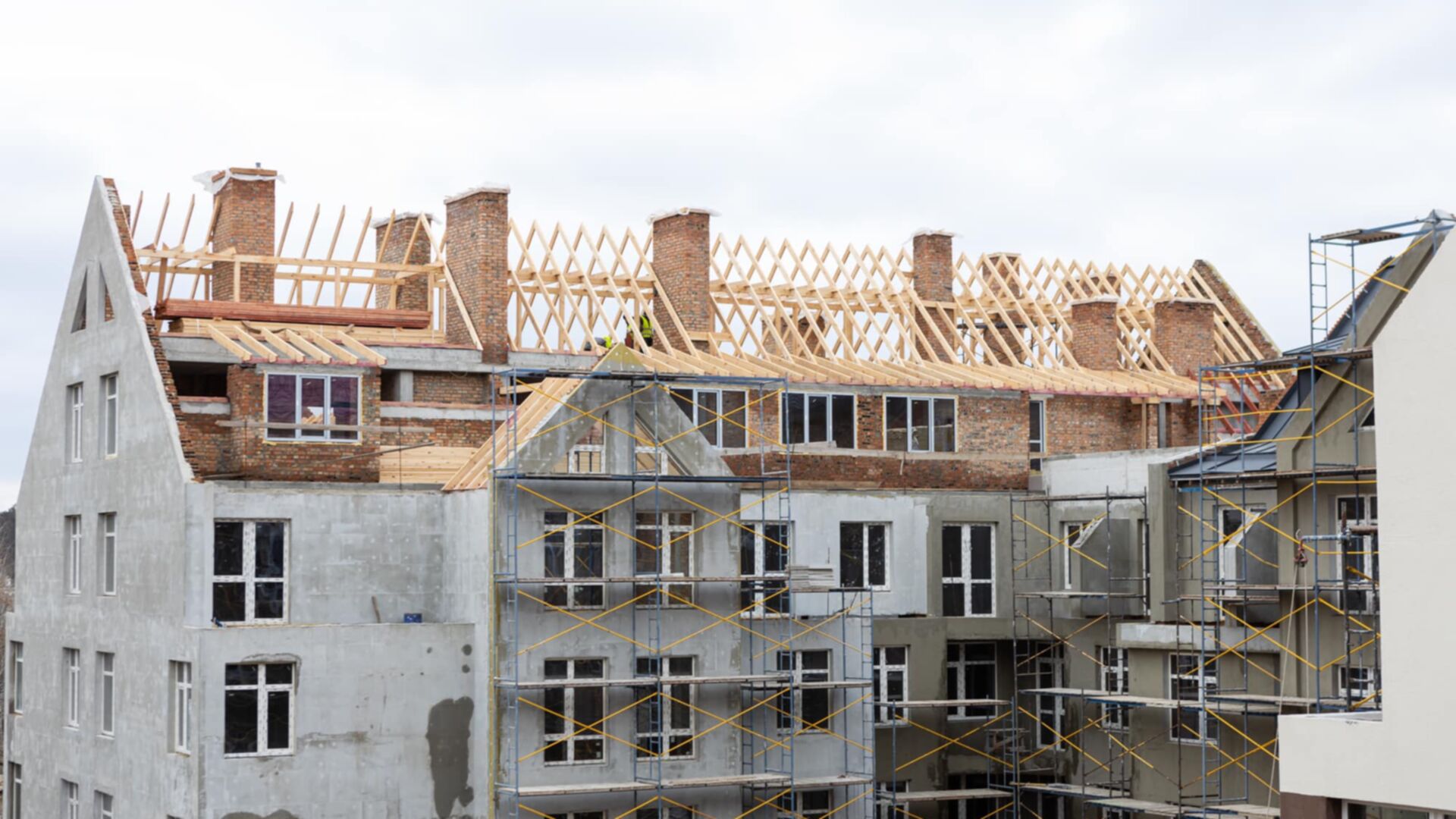

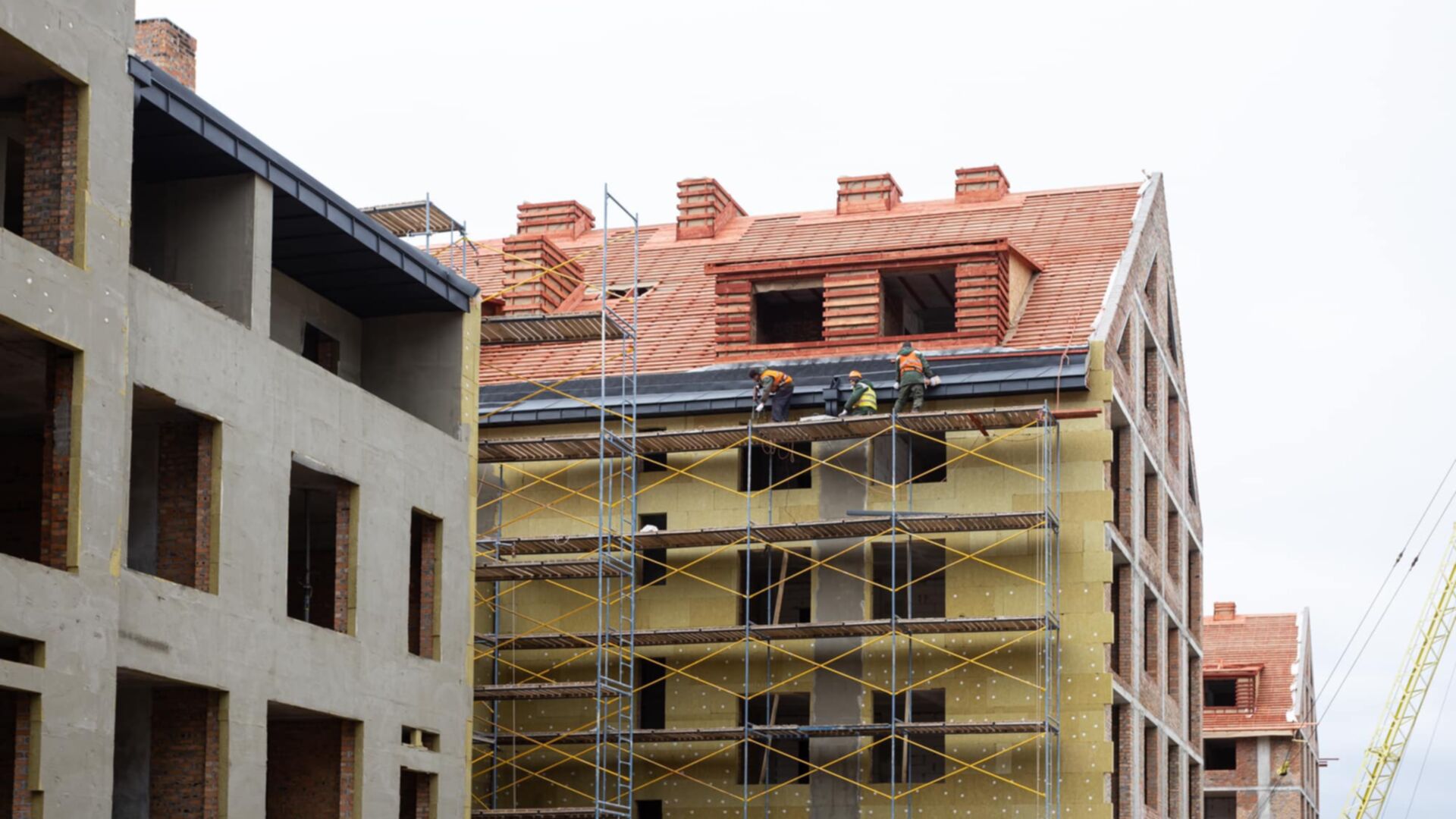

Станом на березень 2023

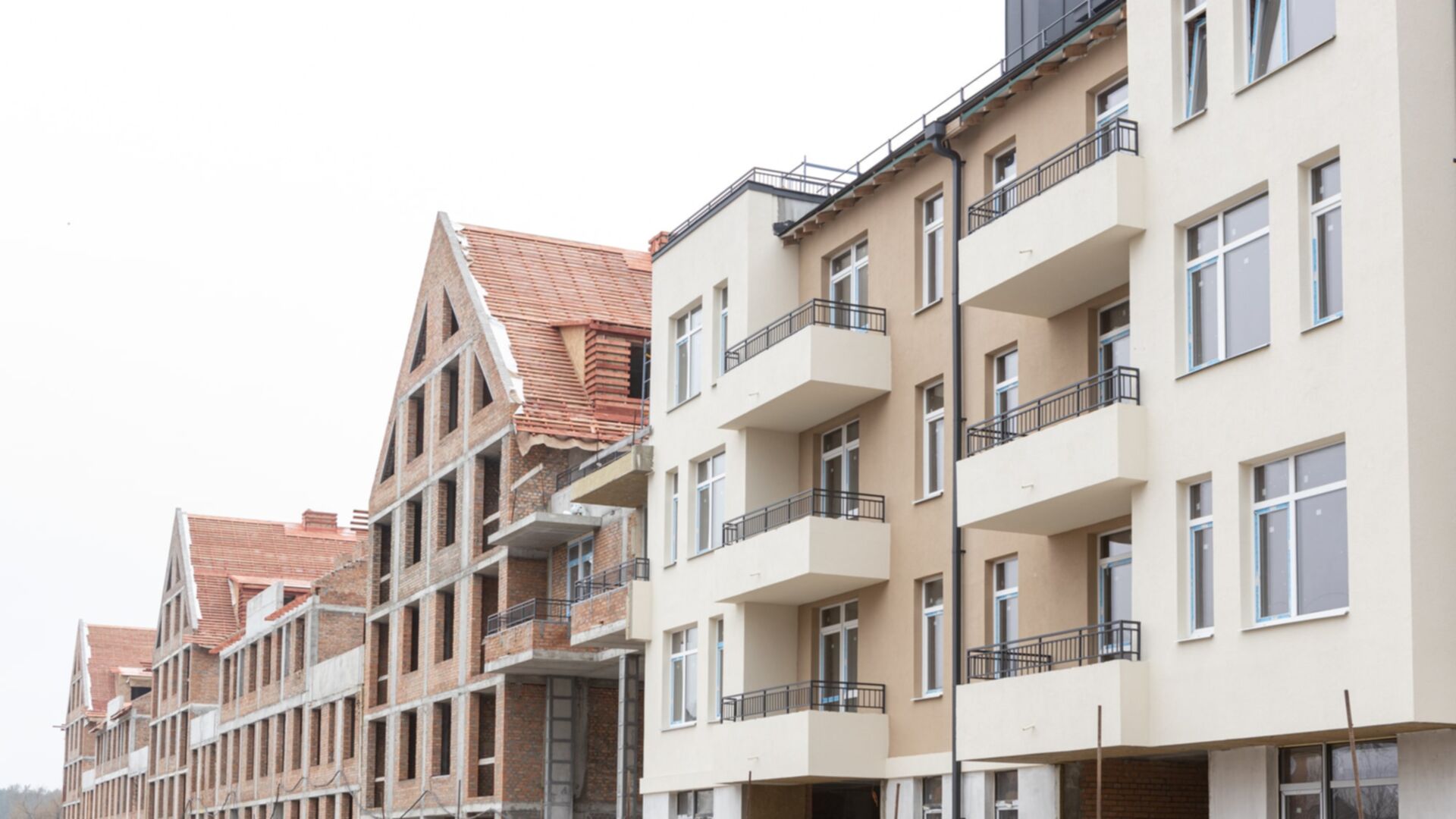

Станом на лютий 2023
Станом на грудень 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на травень 2022
Станом на січень 2022
Станом на березень 2021
Станом на грудень 2020
Секція 2, будинок 1
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10
Станом на червень 2024

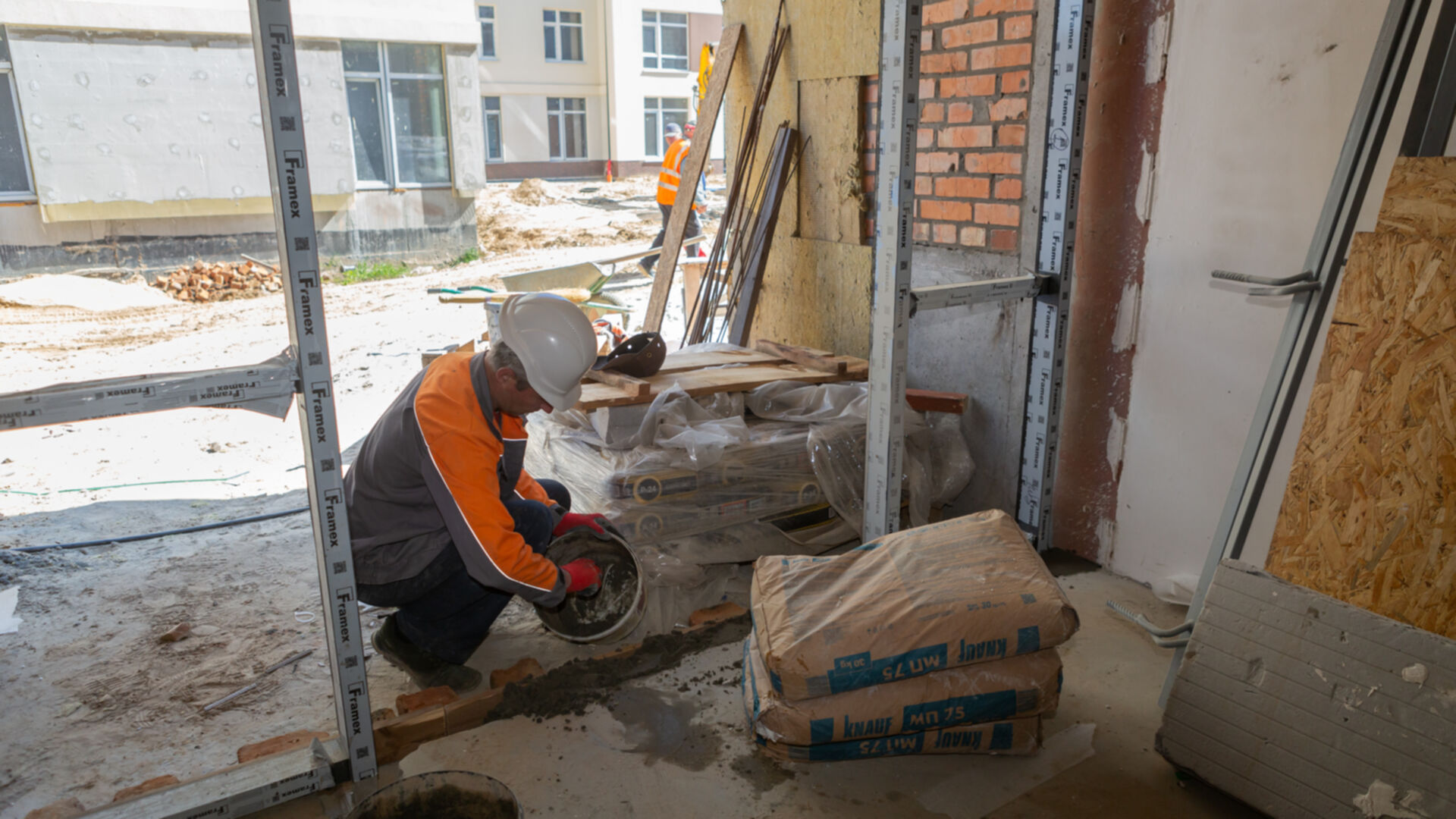

Станом на травень 2024

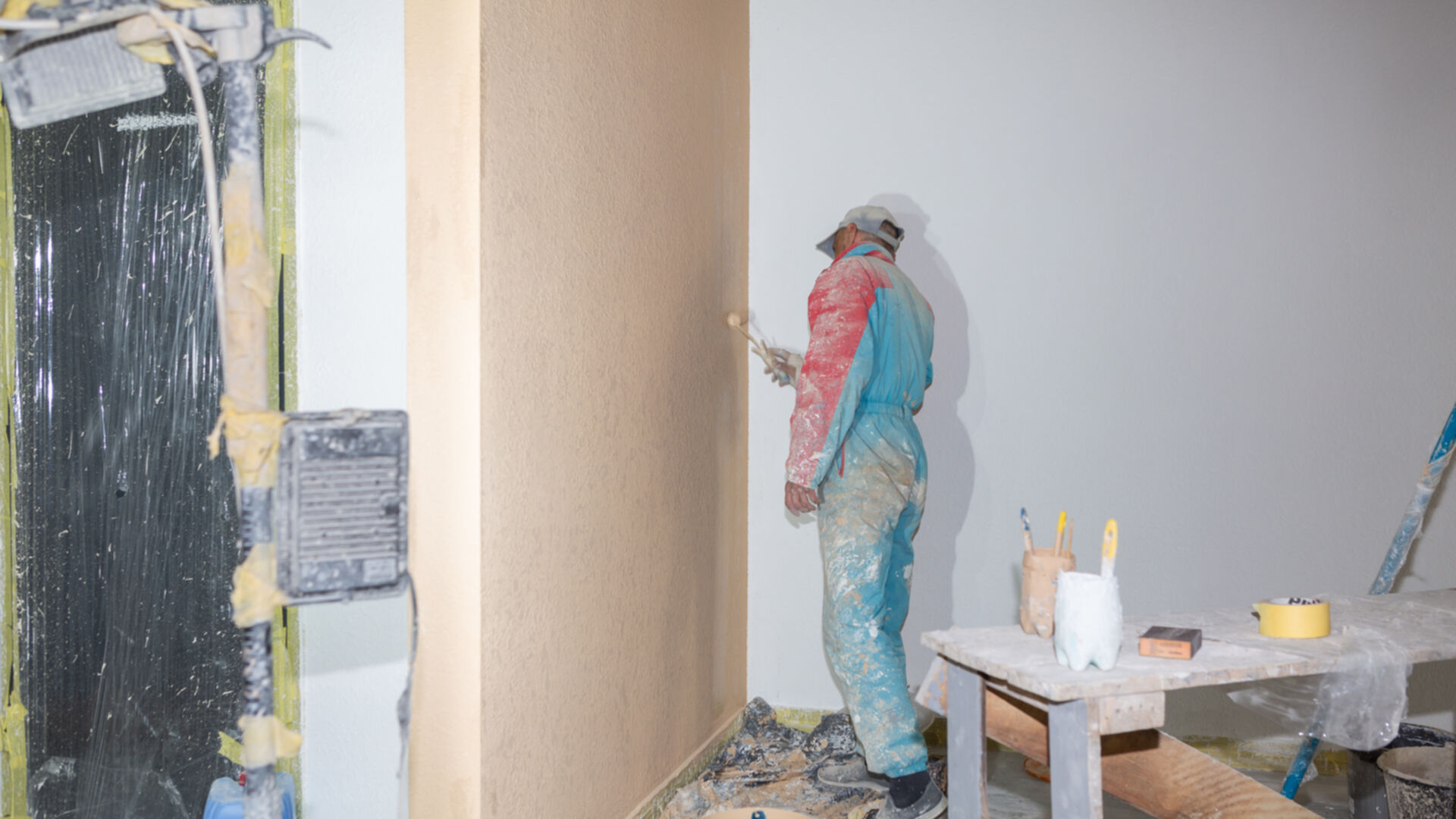

Станом на квітень 2024
перевірено інспектором DIM.RIA

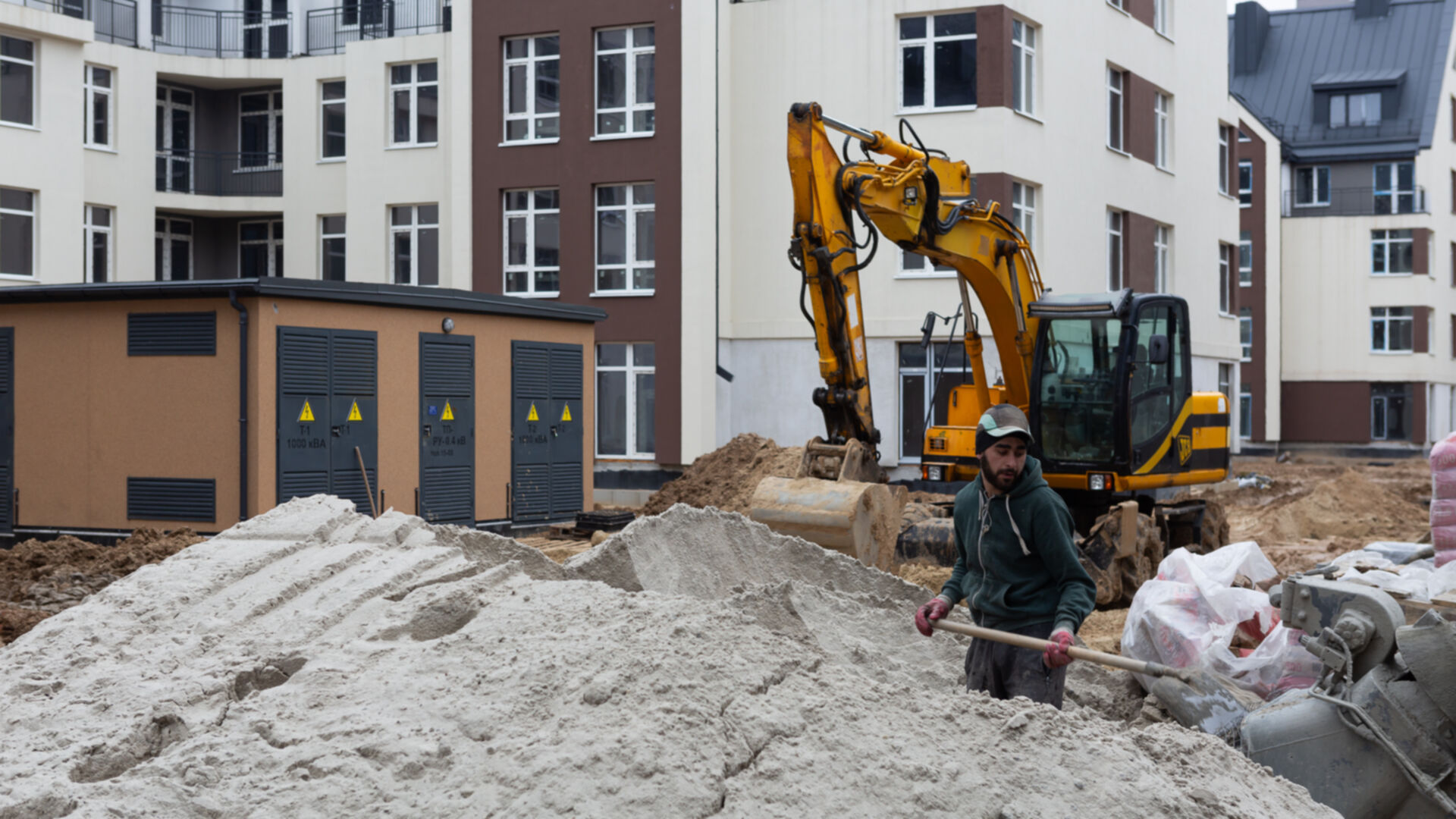

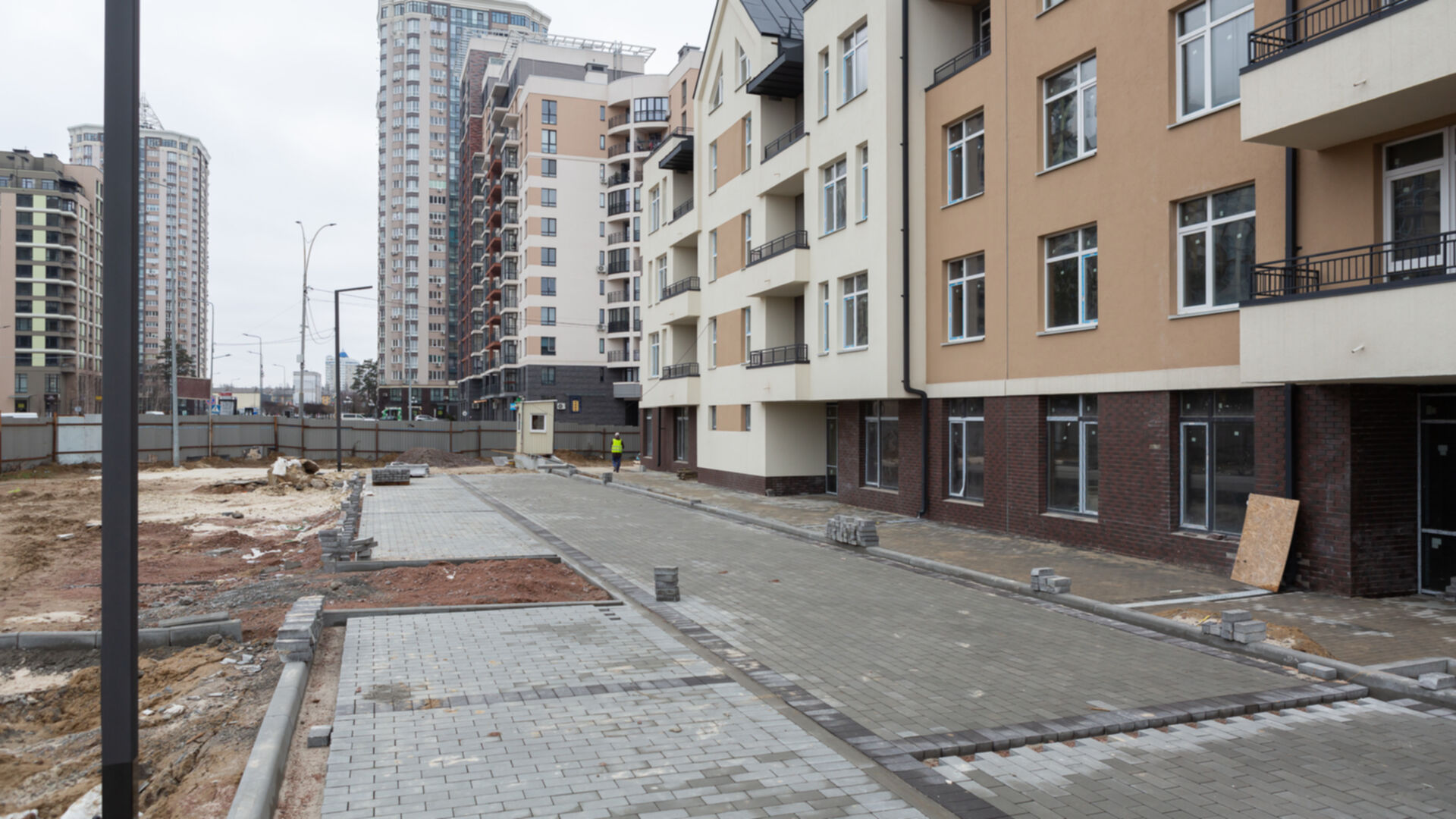

Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023

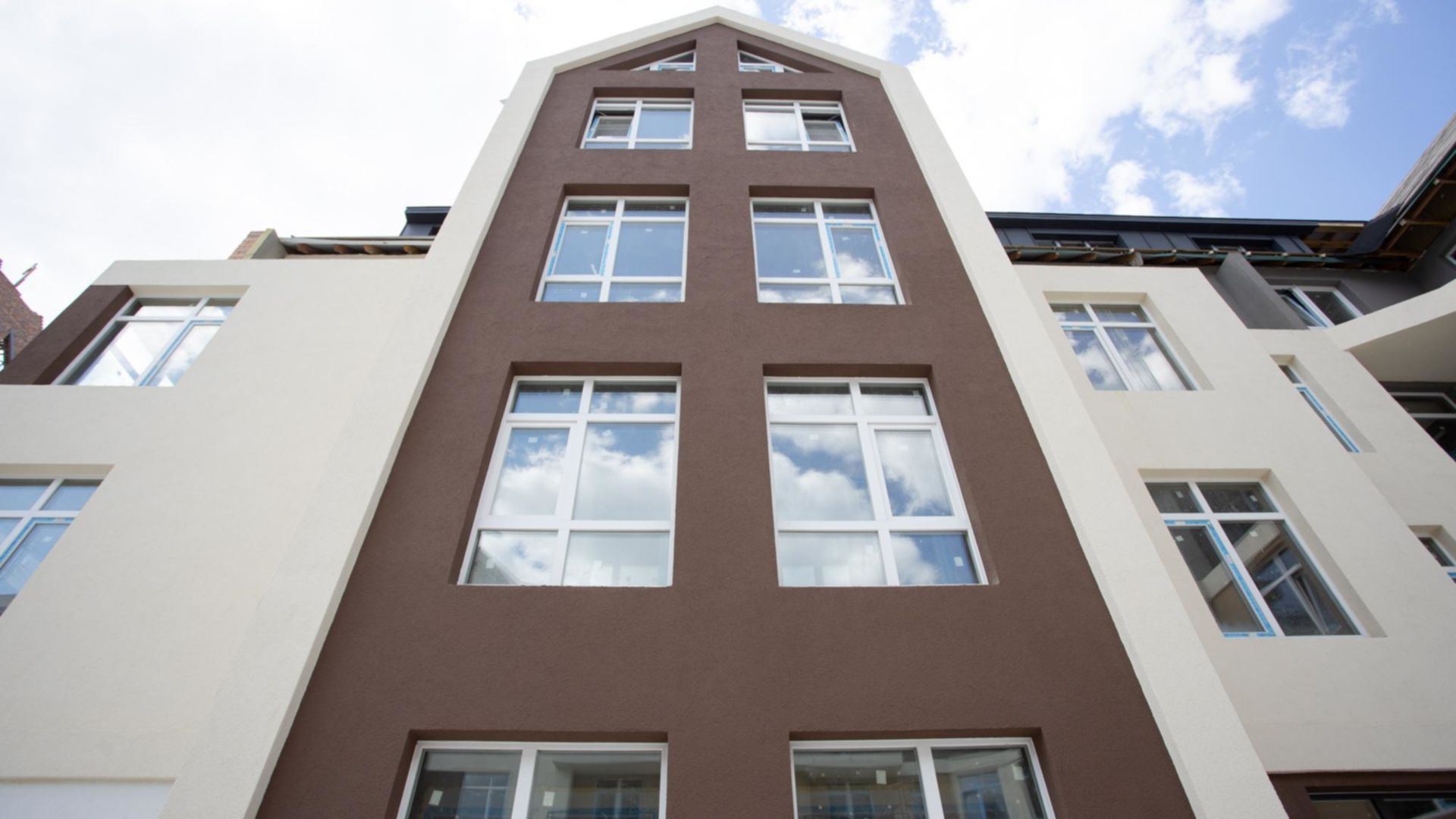

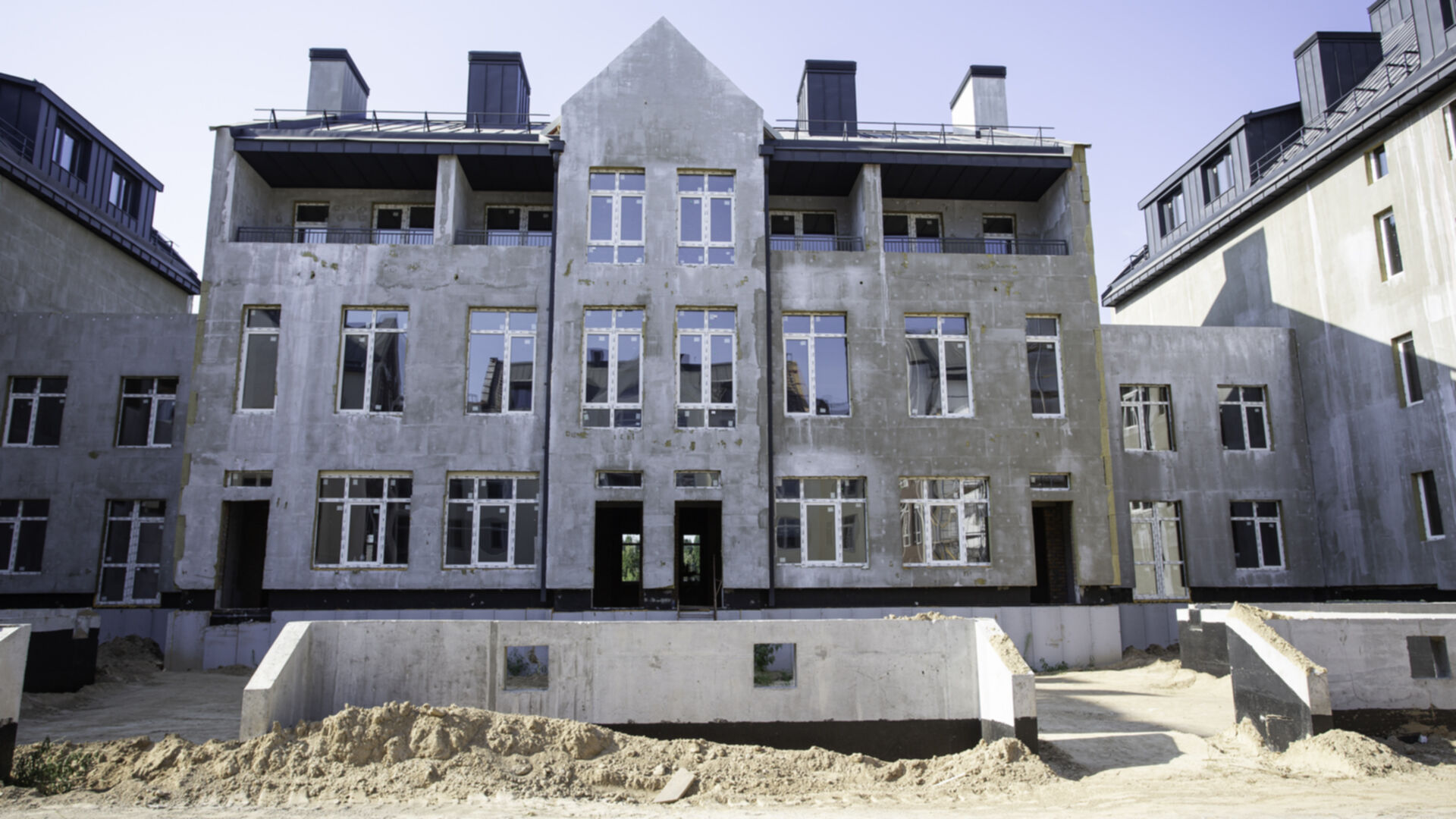

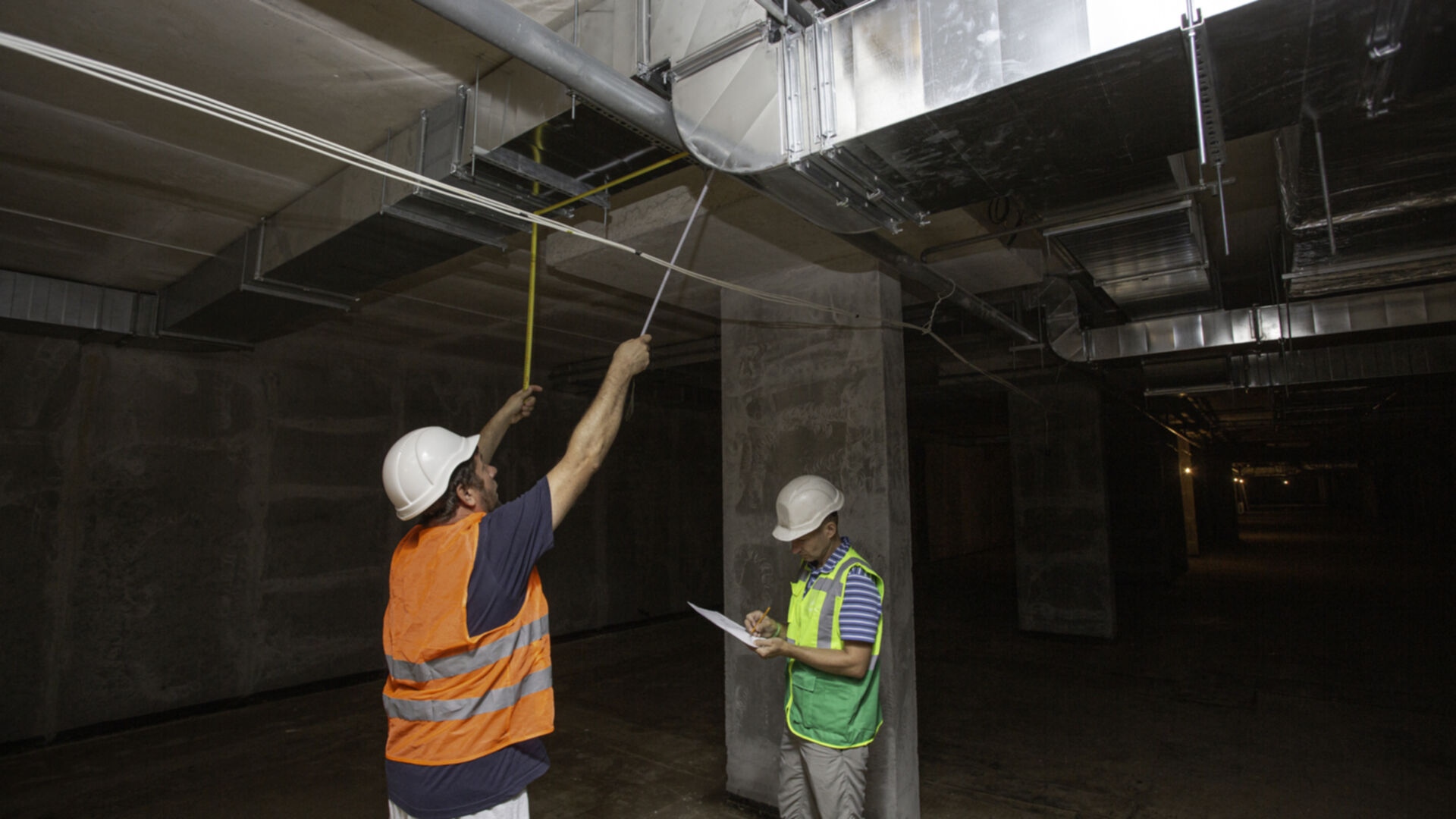

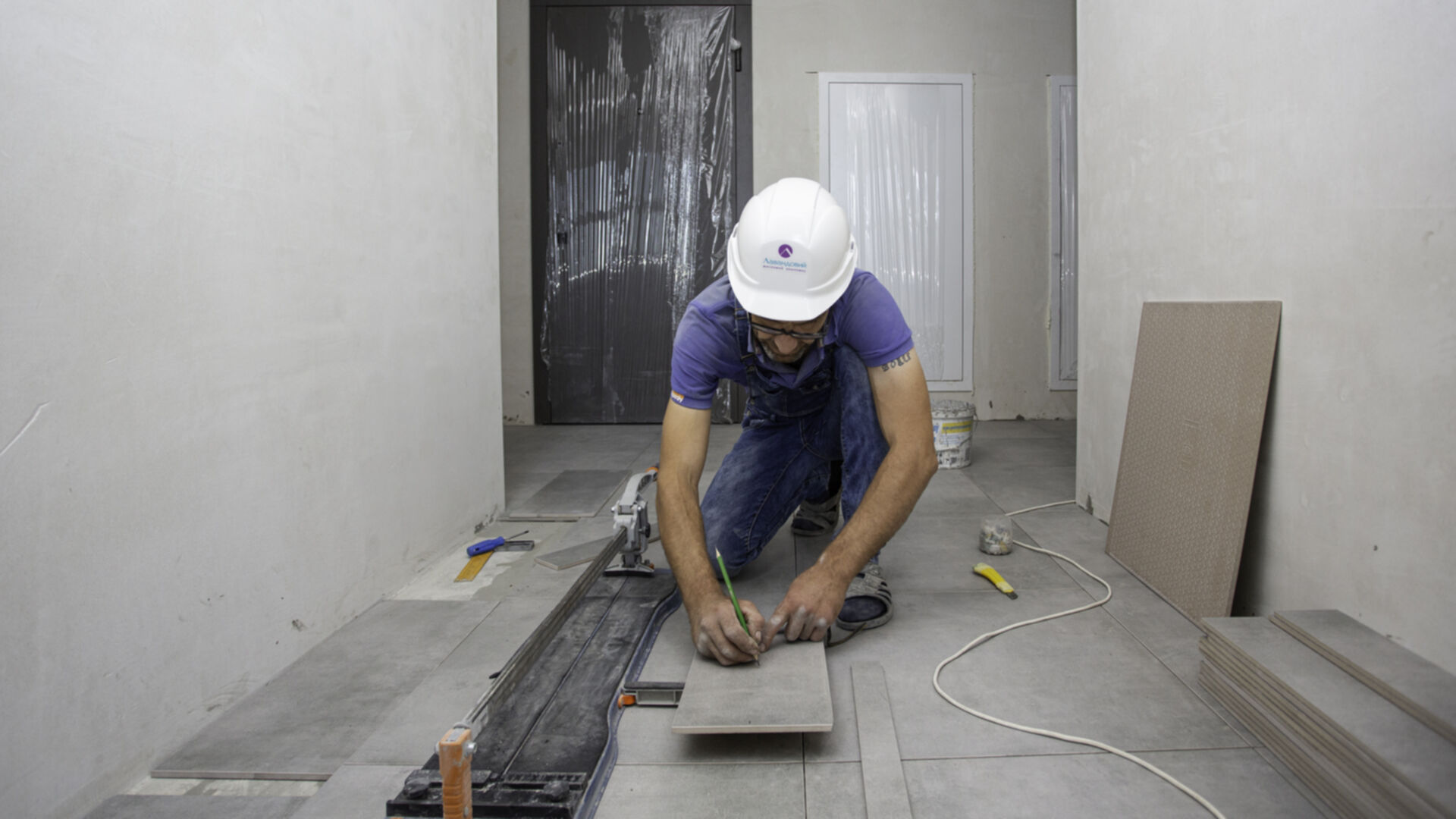

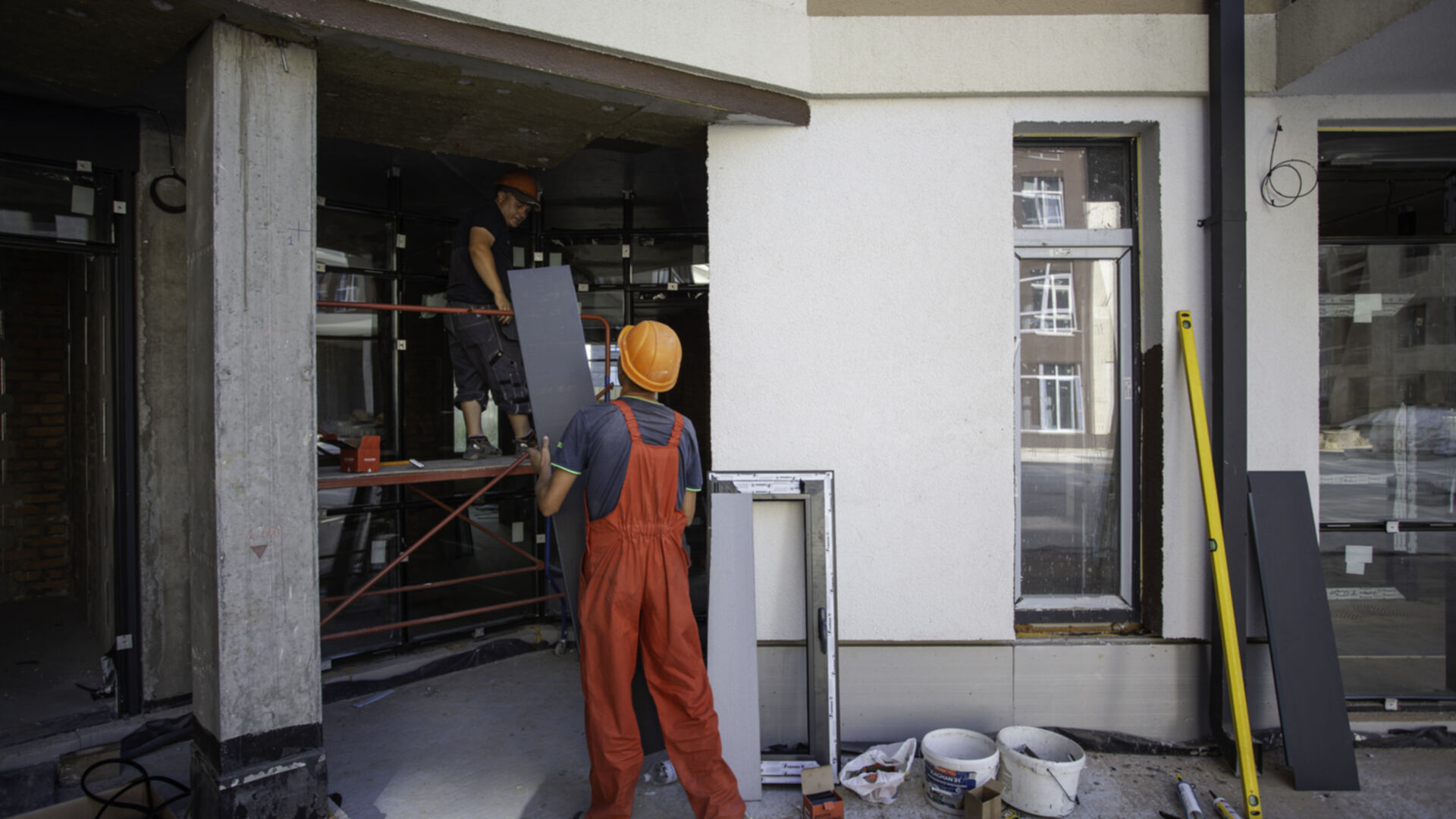

Станом на вересень 2023

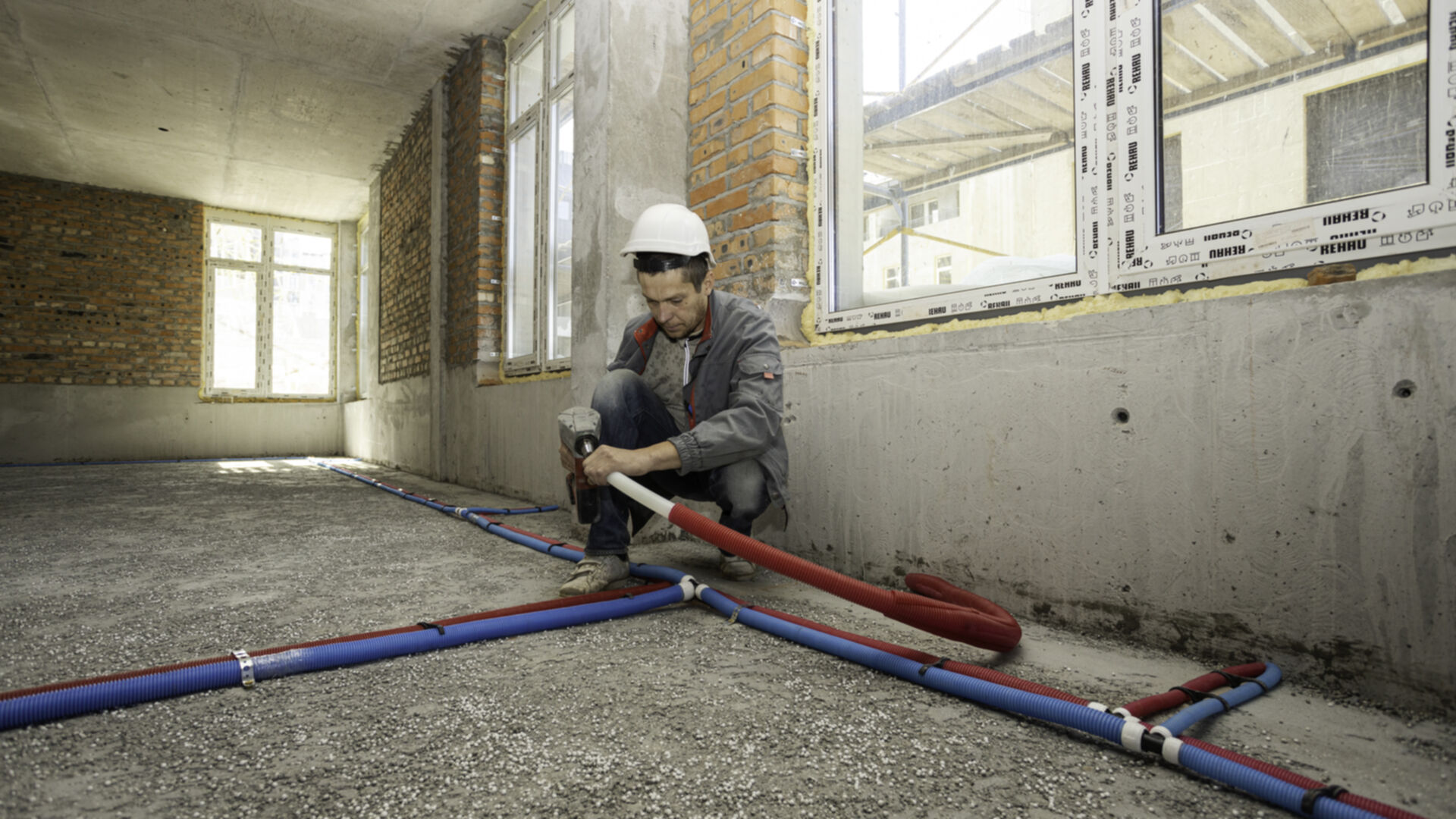

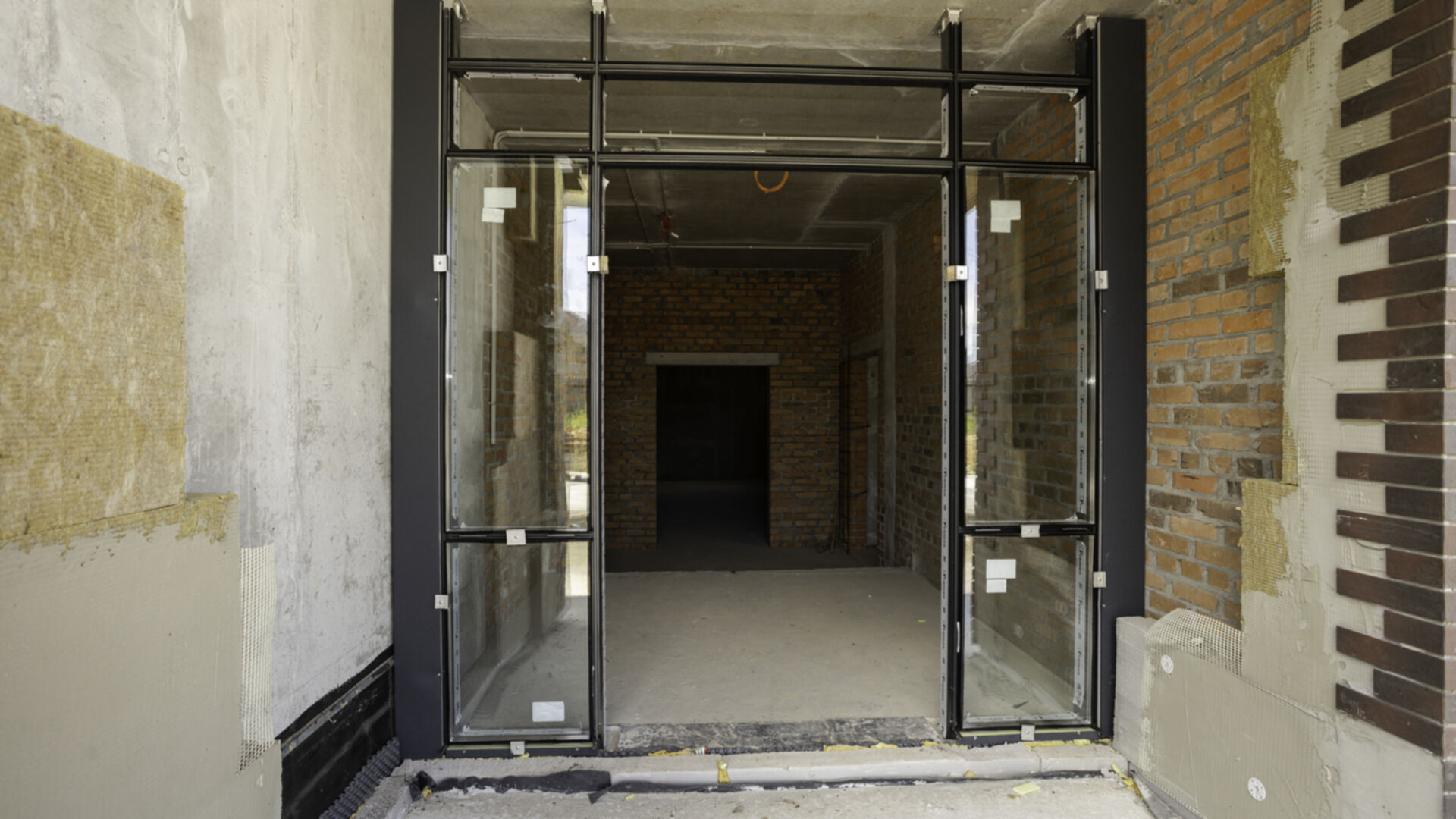

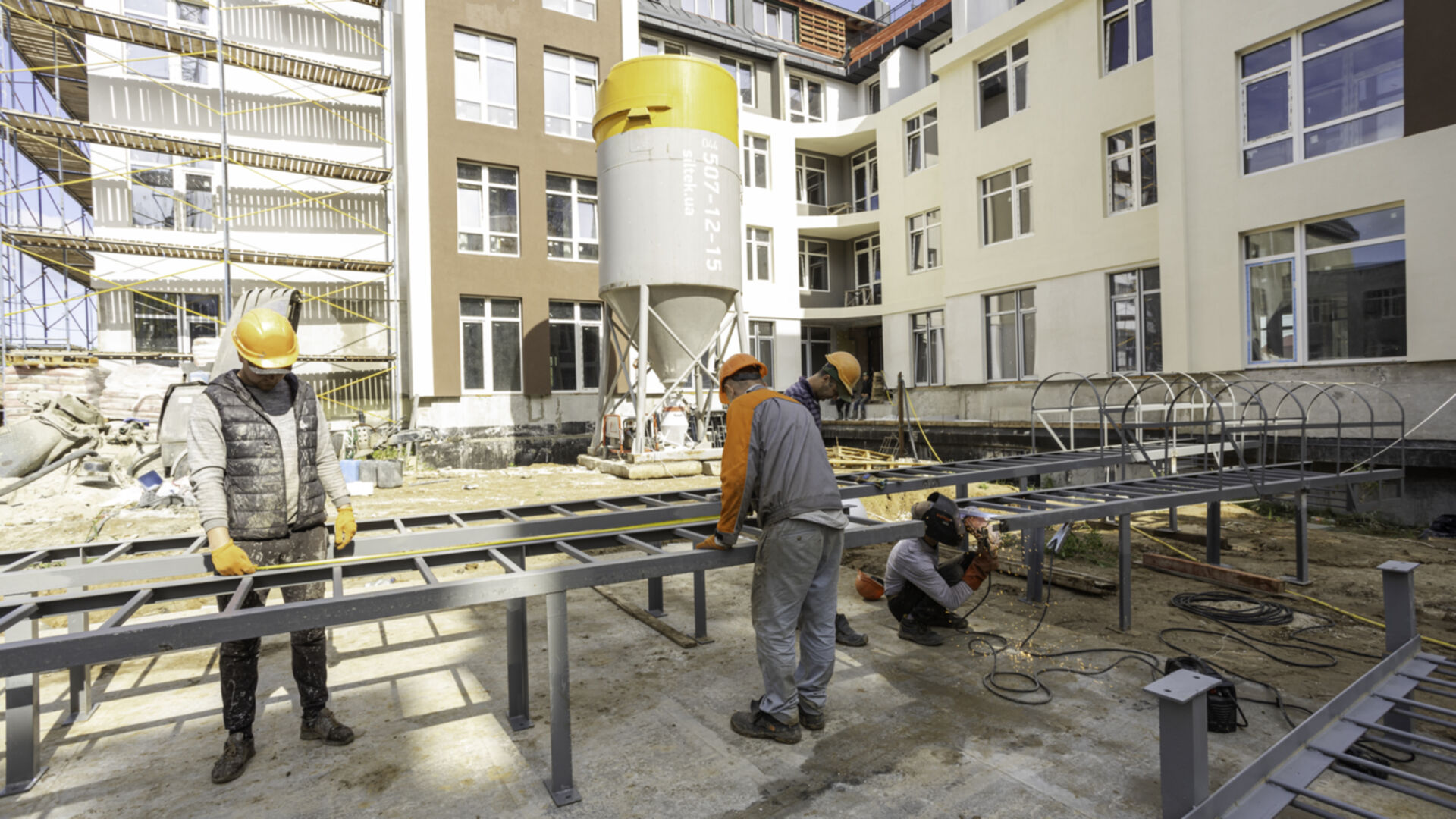

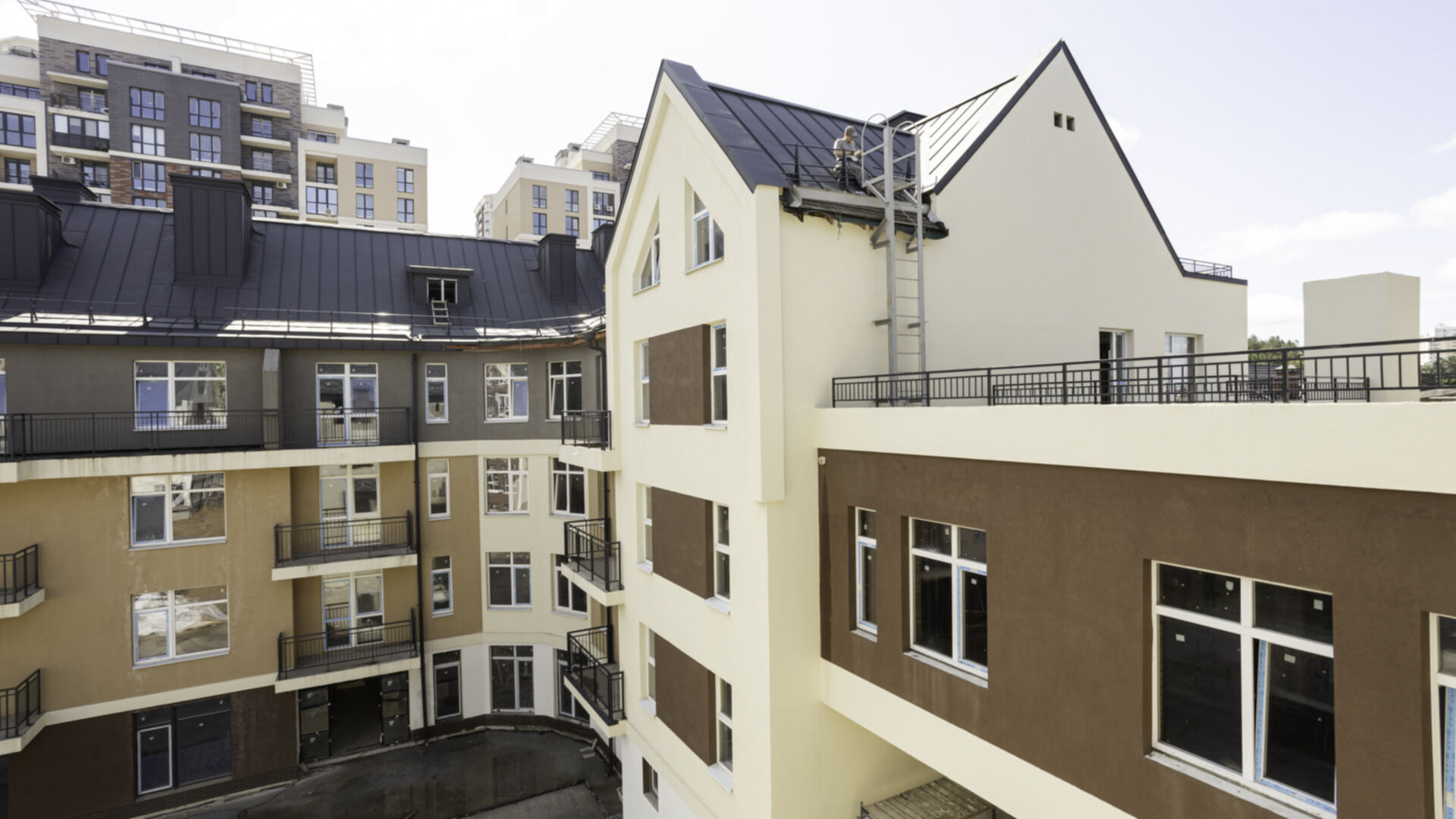

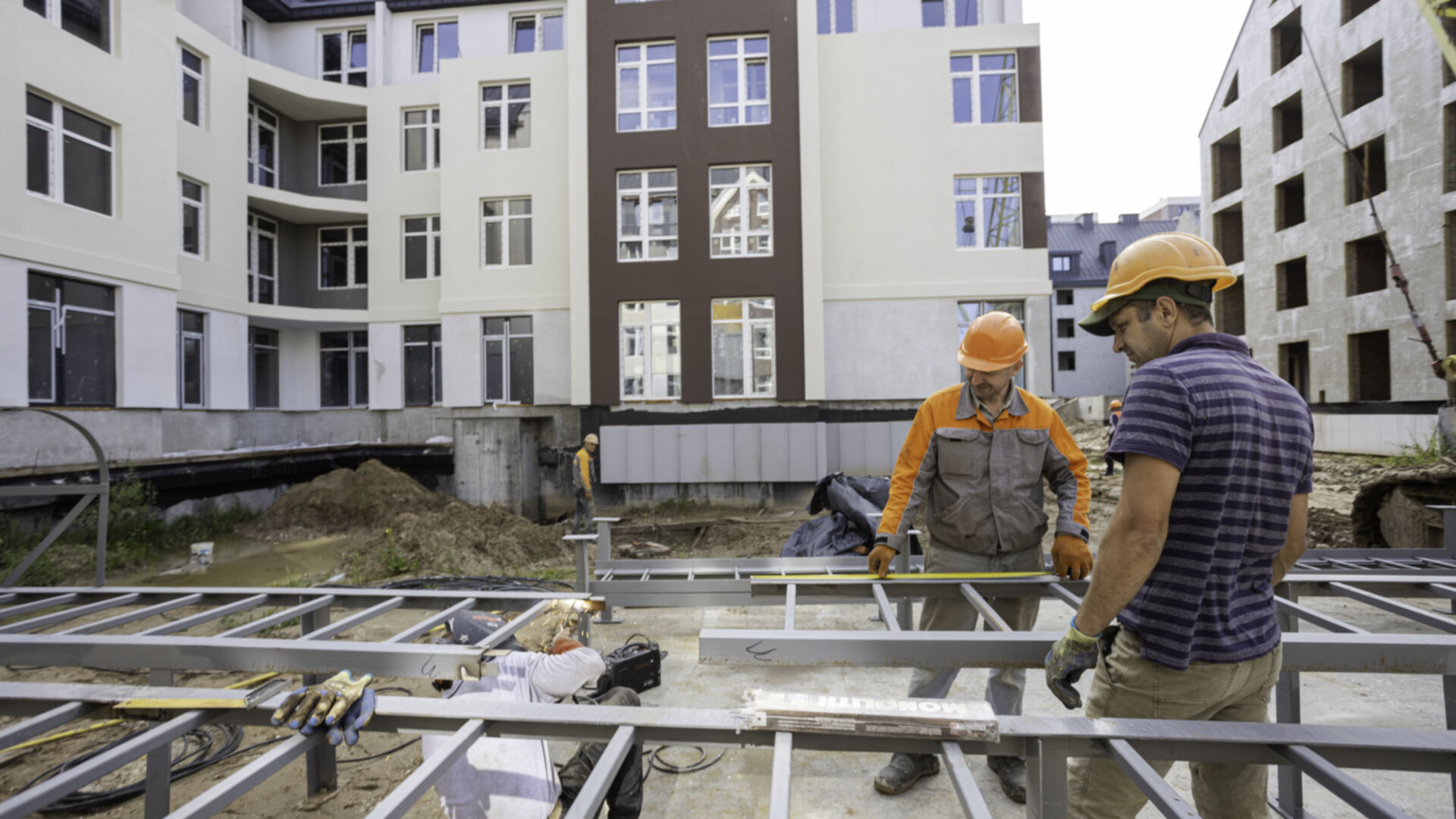

Станом на серпень 2023
Станом на липень 2023

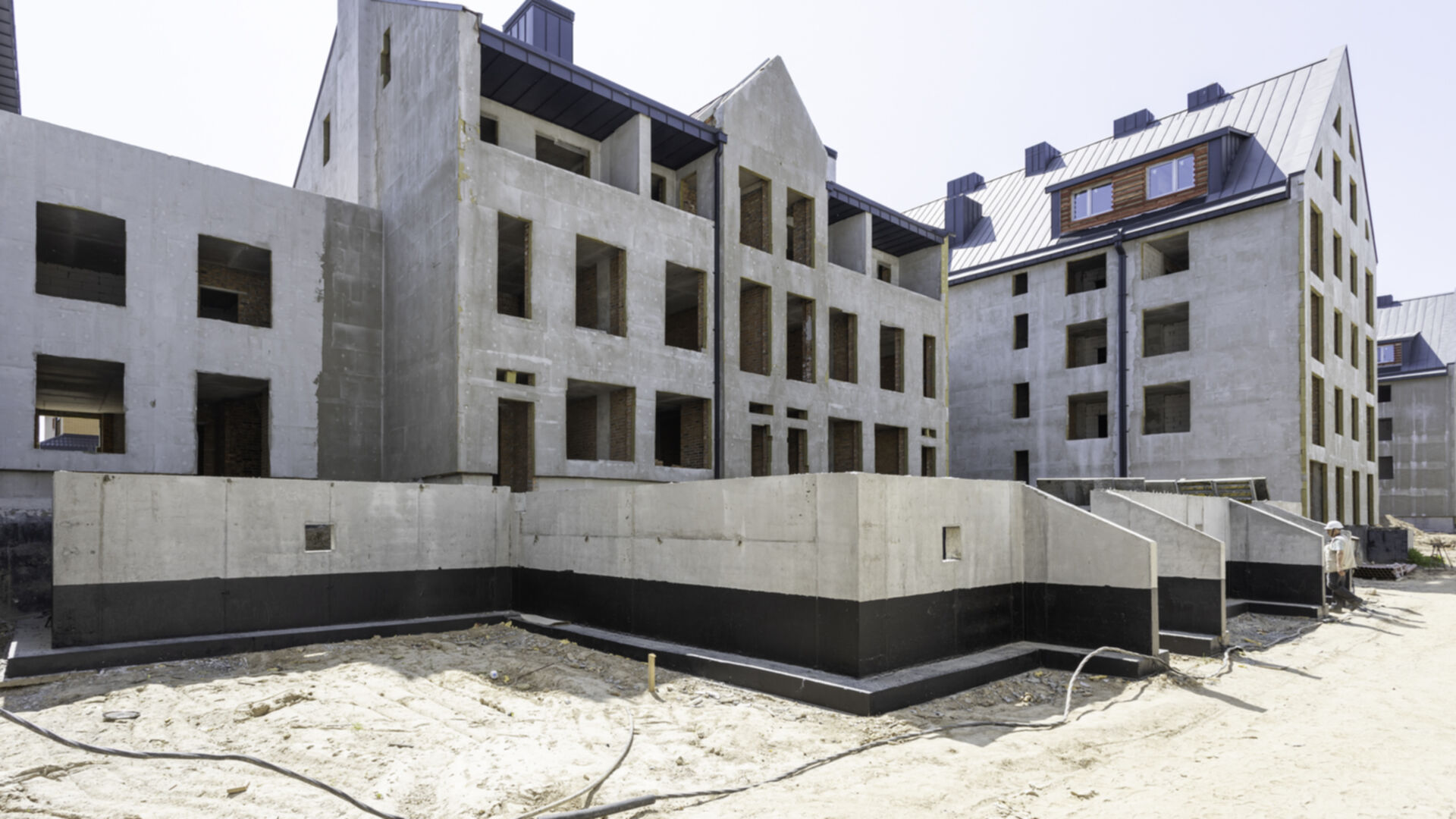

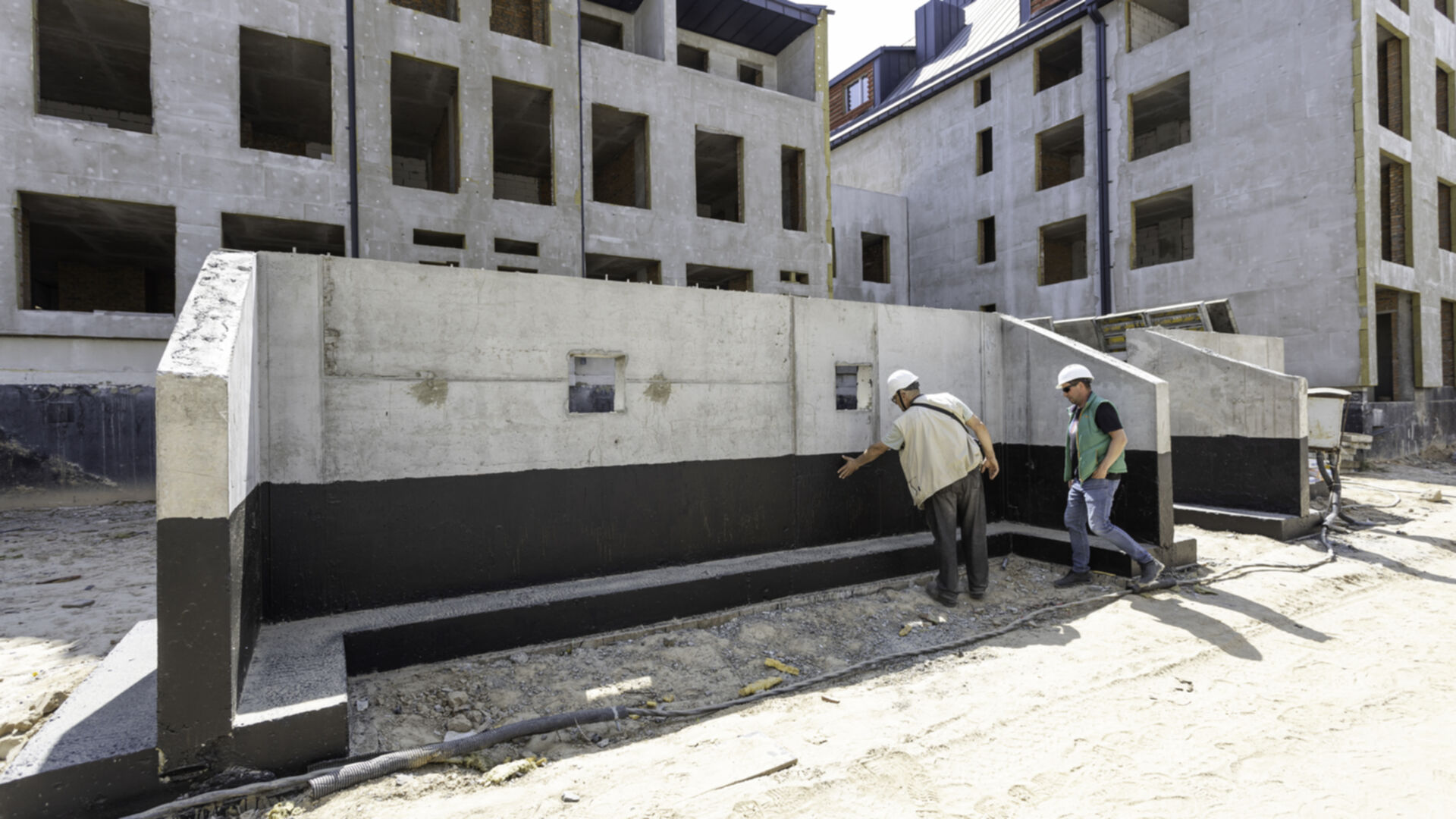

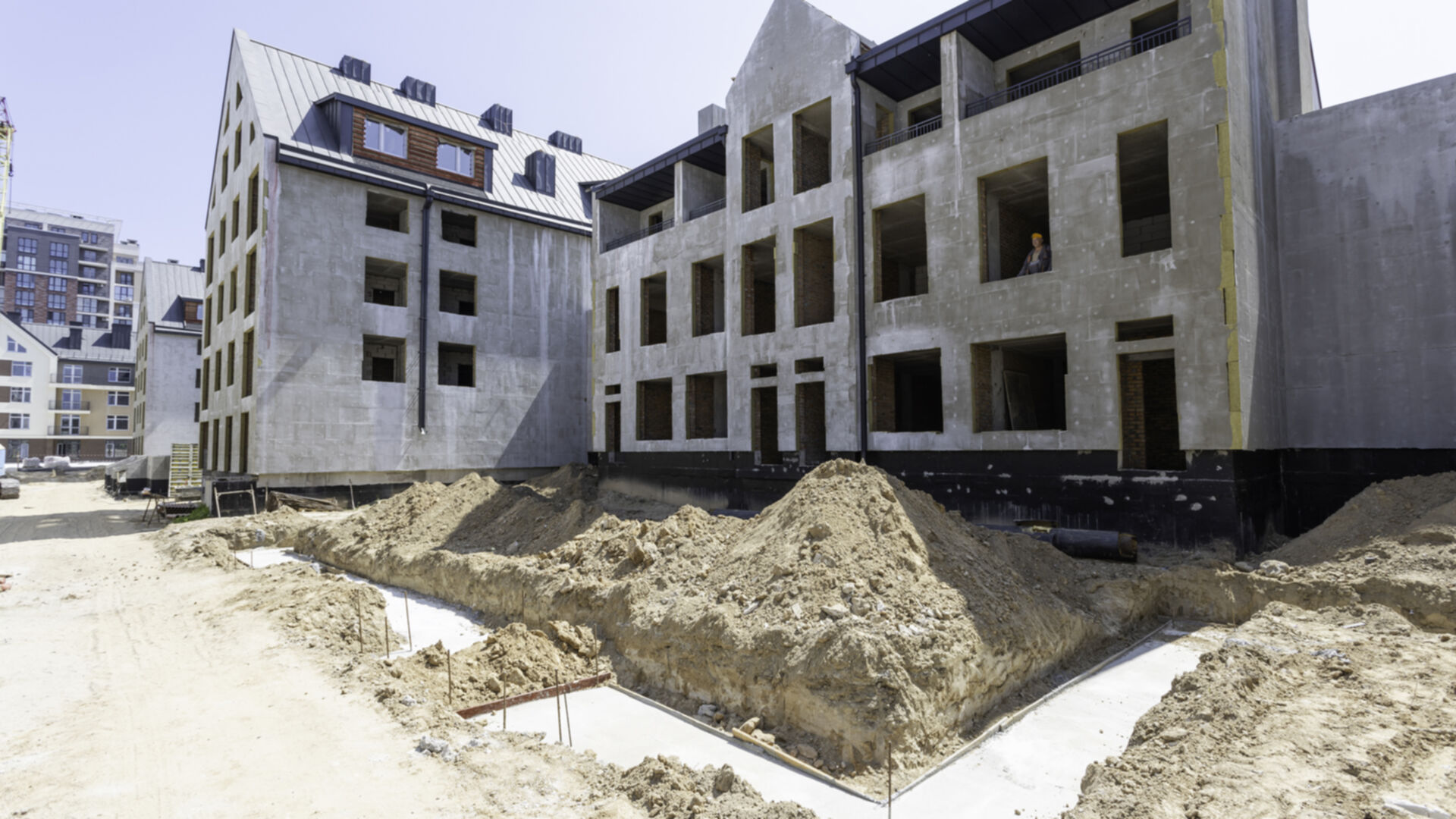

Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022

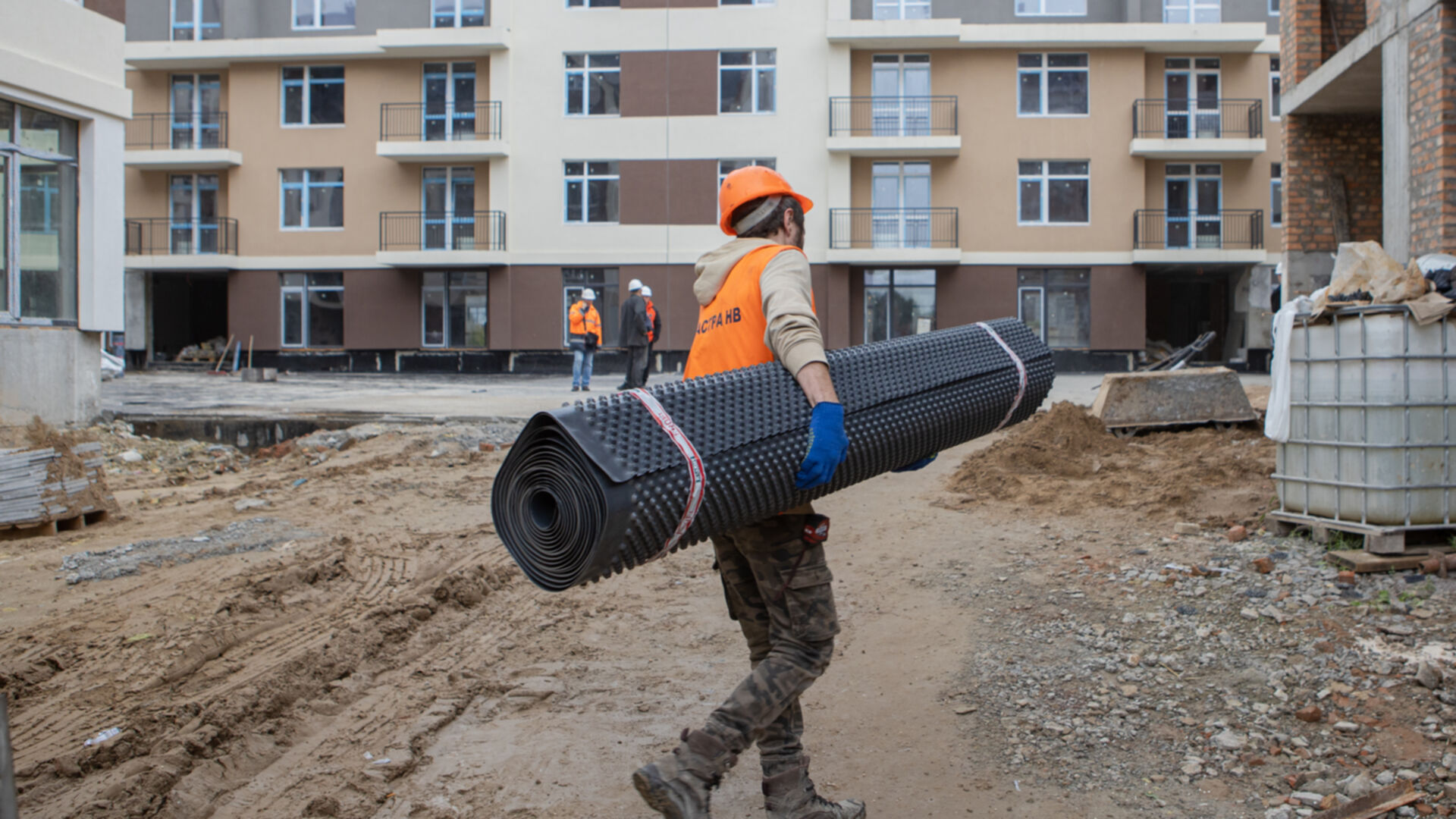

Станом на жовтень 2022

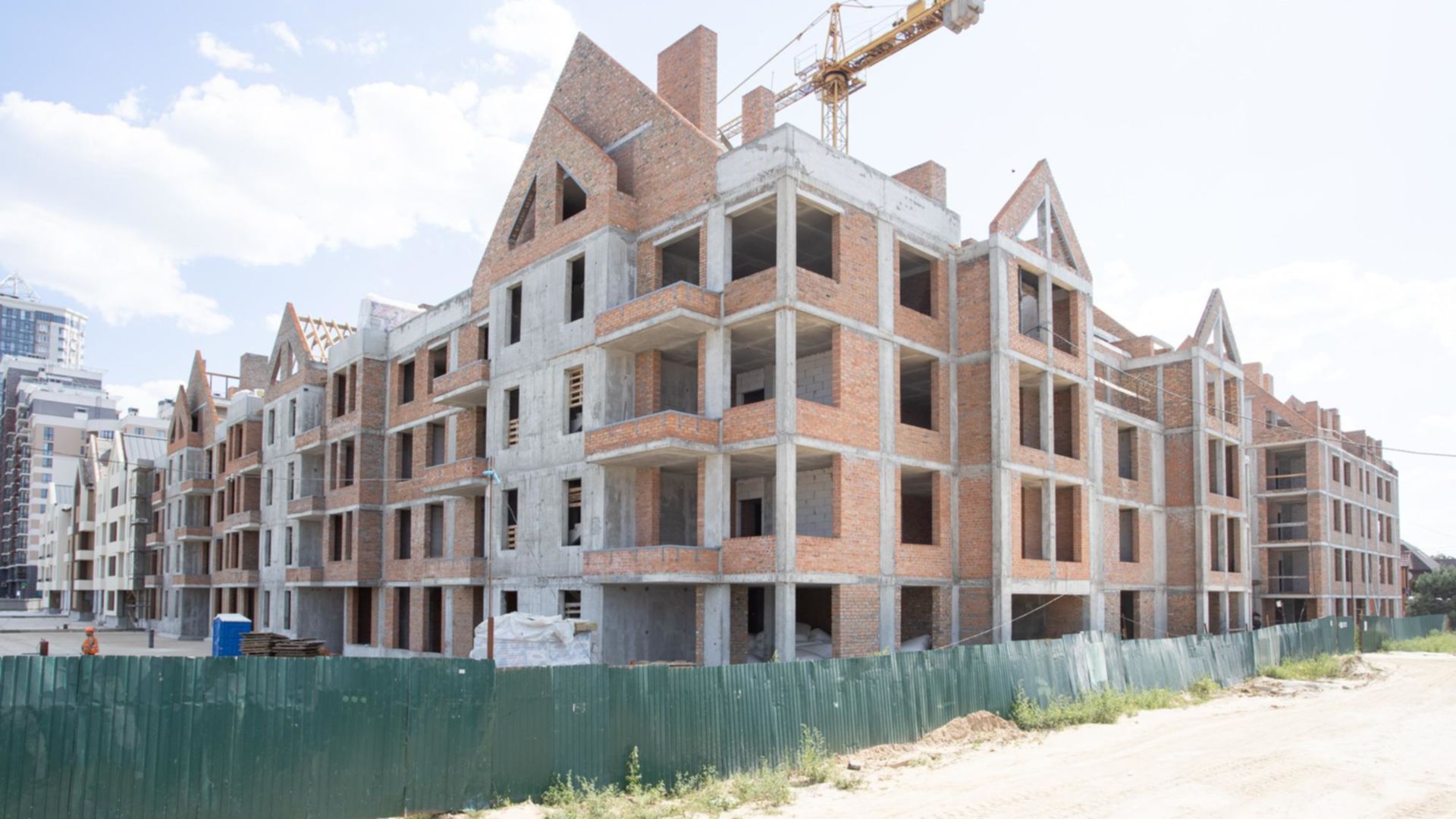

Станом на вересень 2022

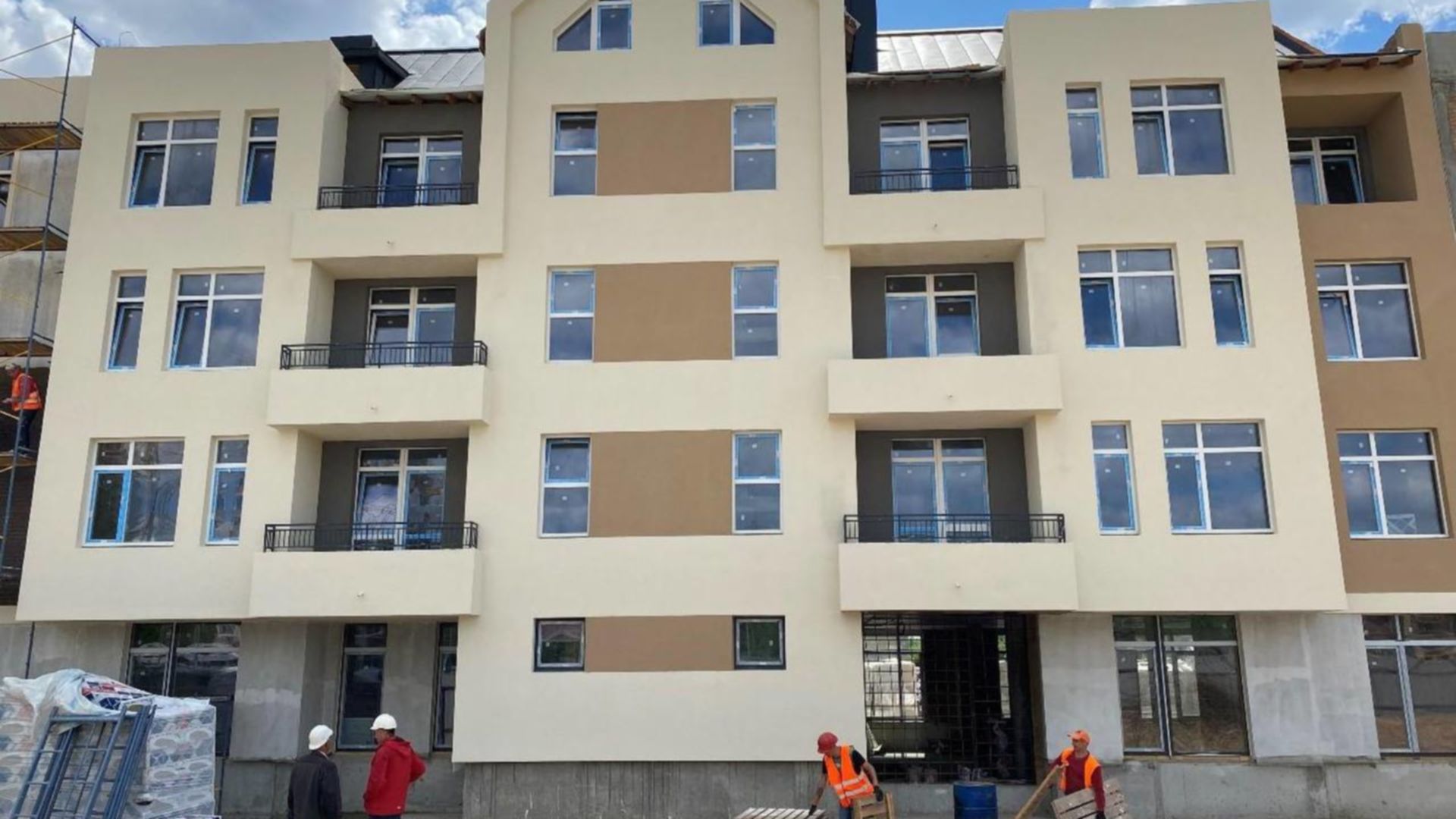

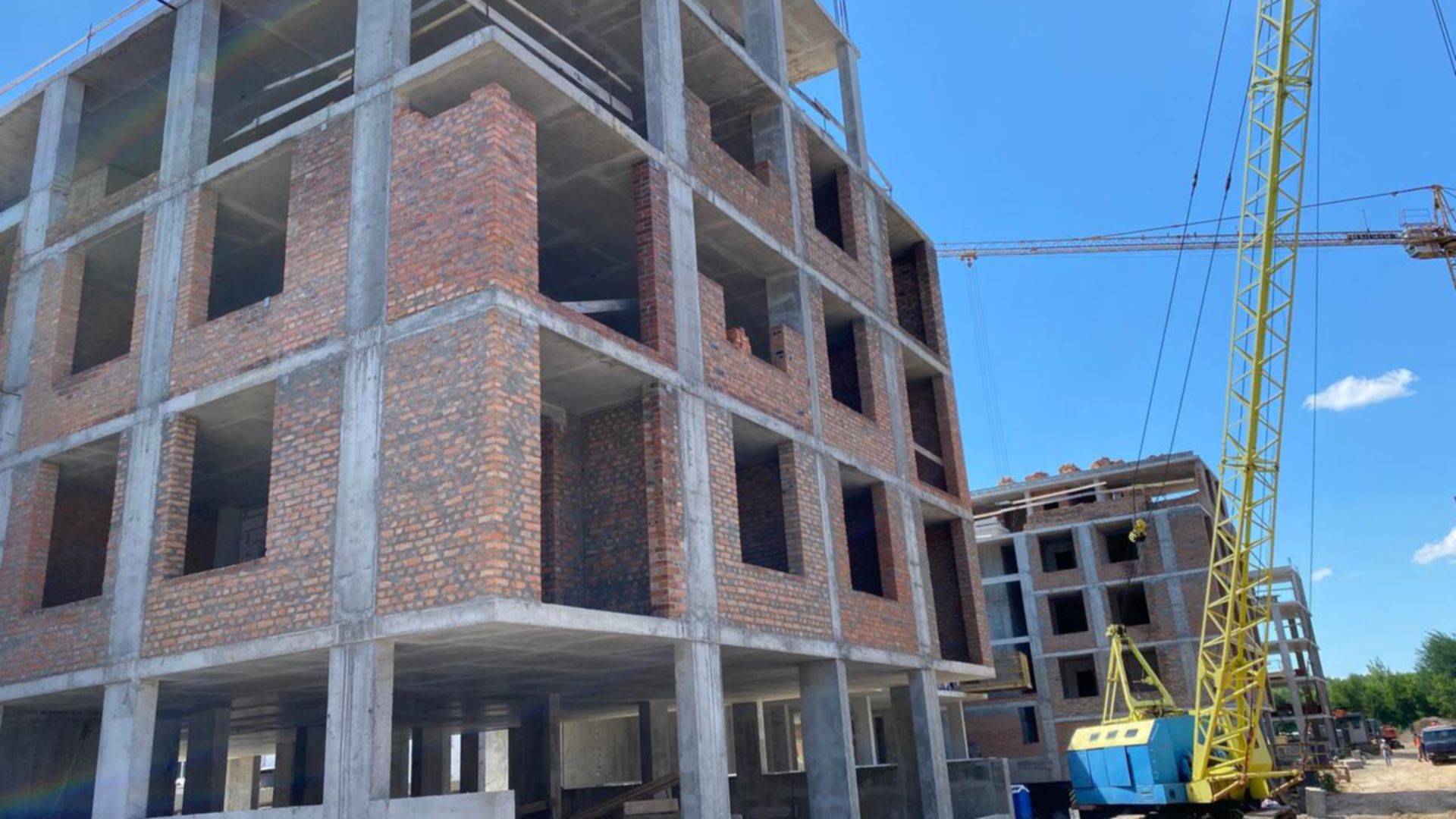

Станом на липень 2022

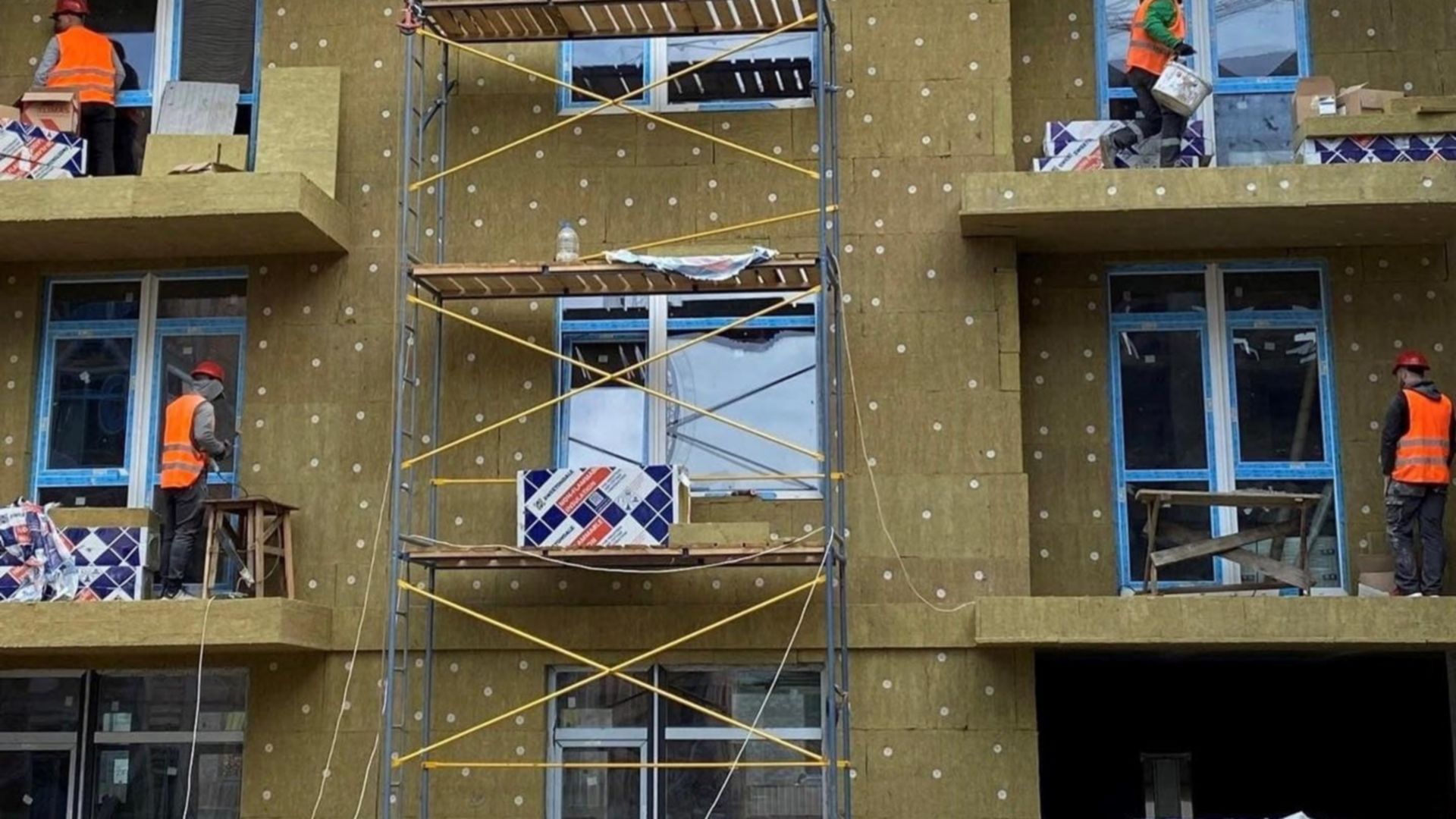

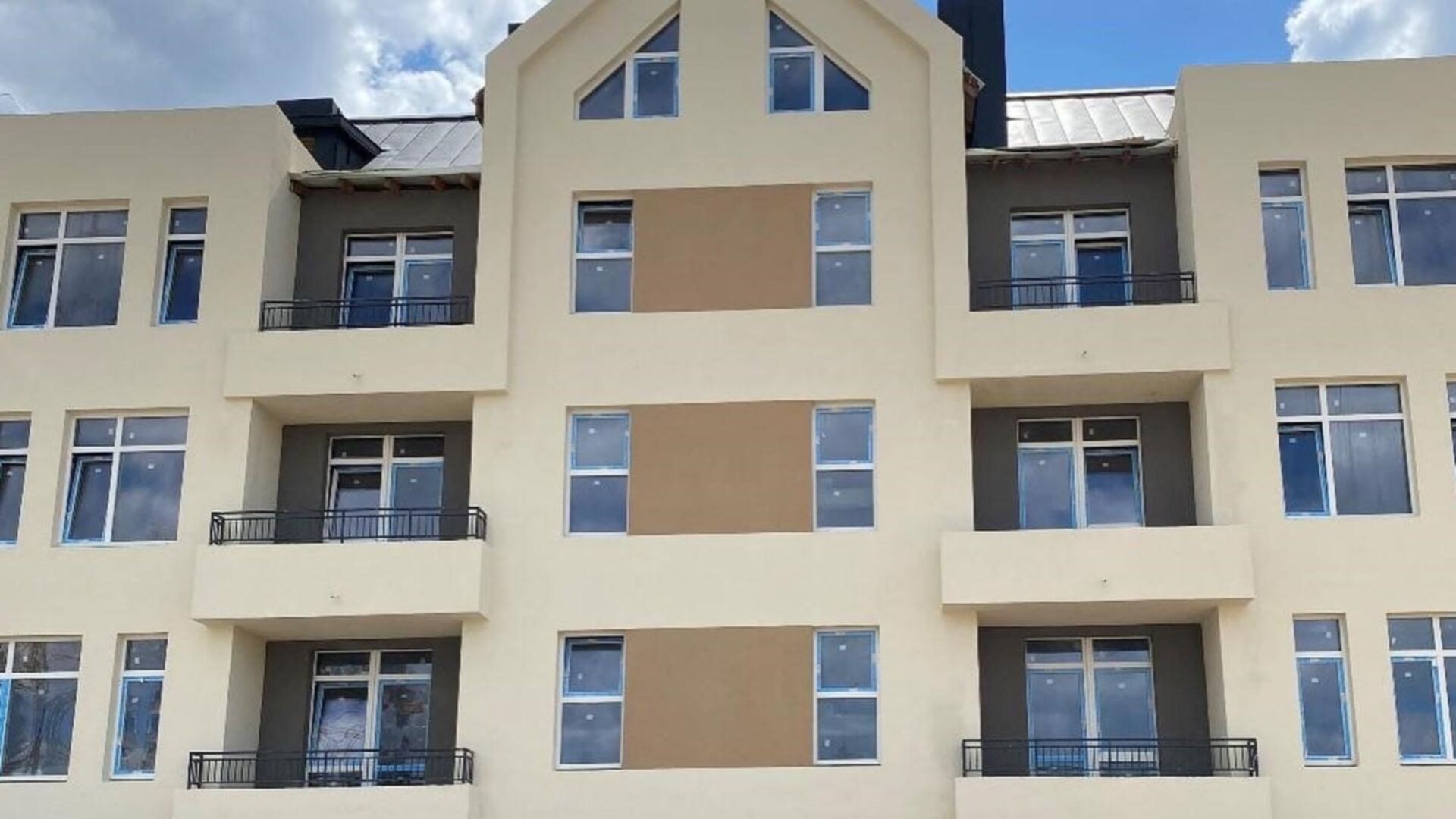

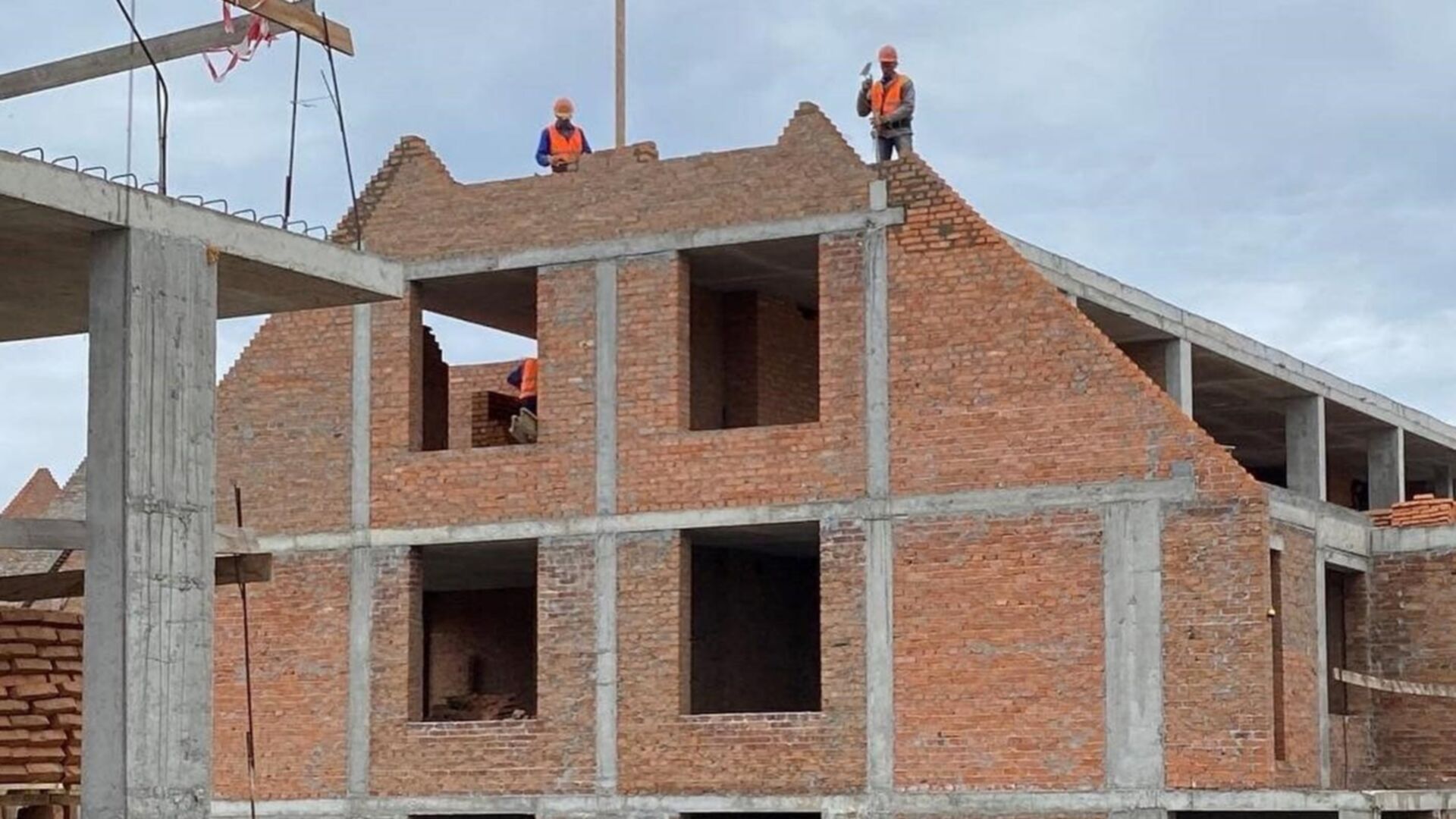

Станом на червень 2022
Станом на травень 2022

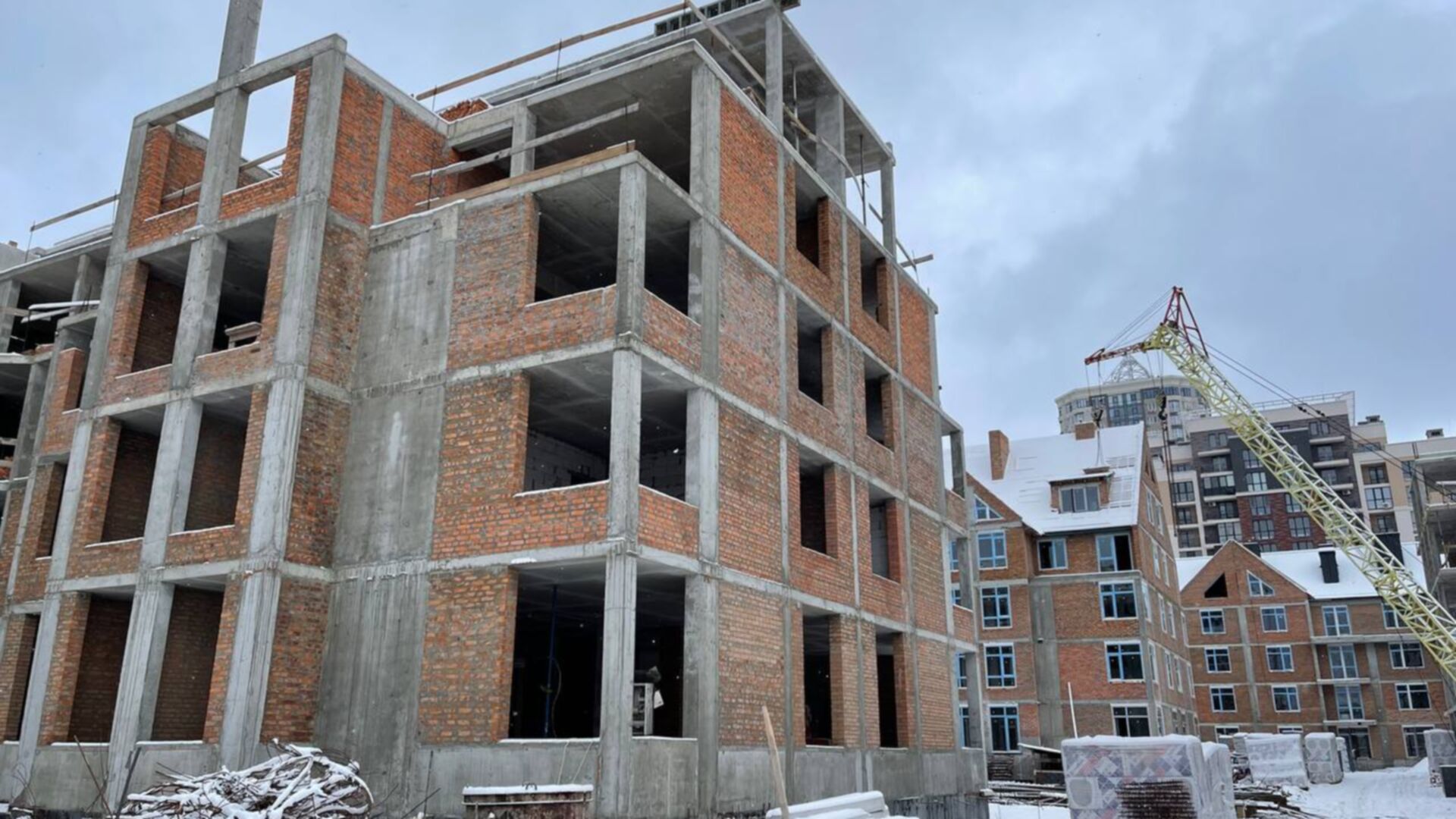

Станом на січень 2022

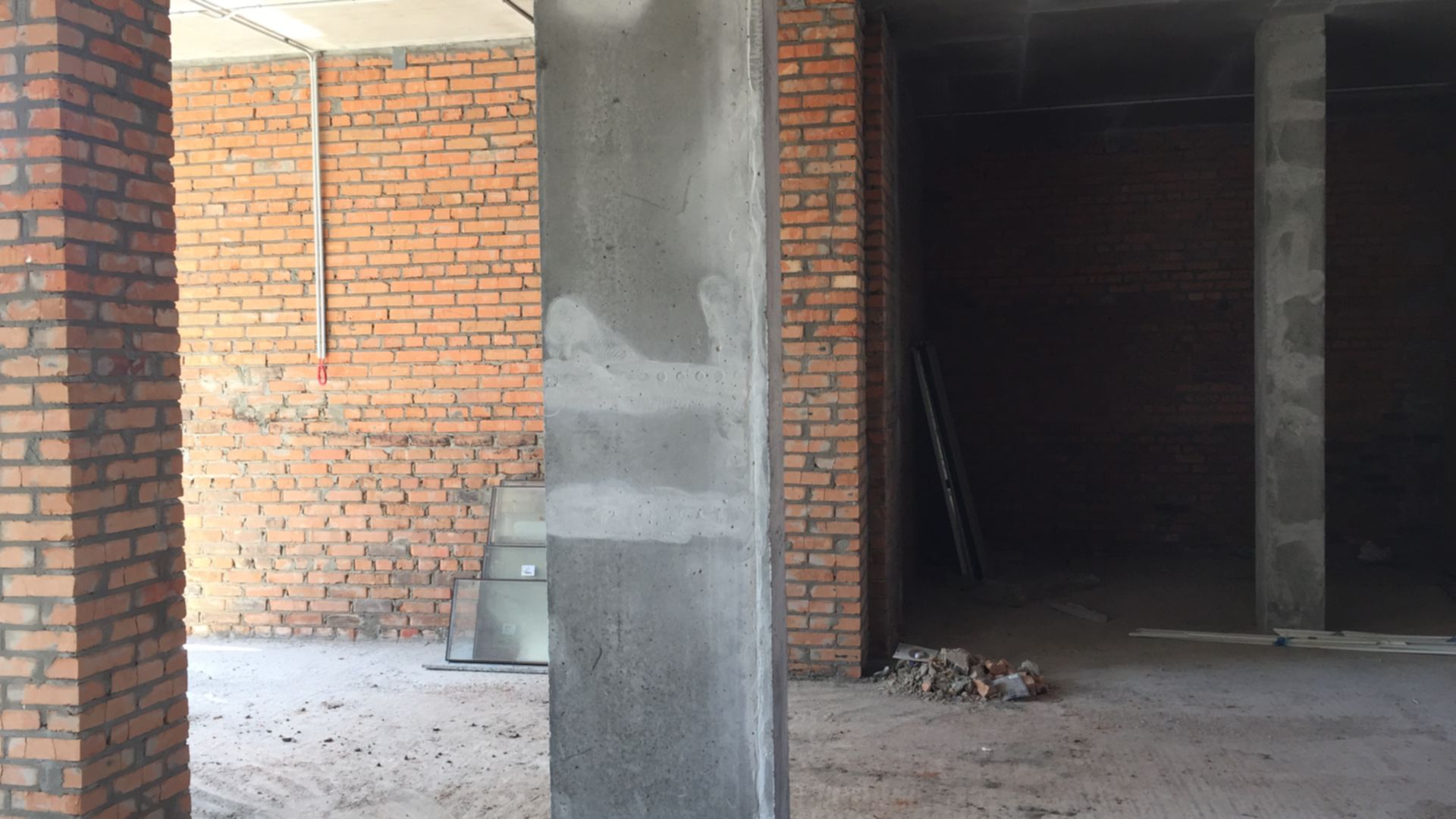

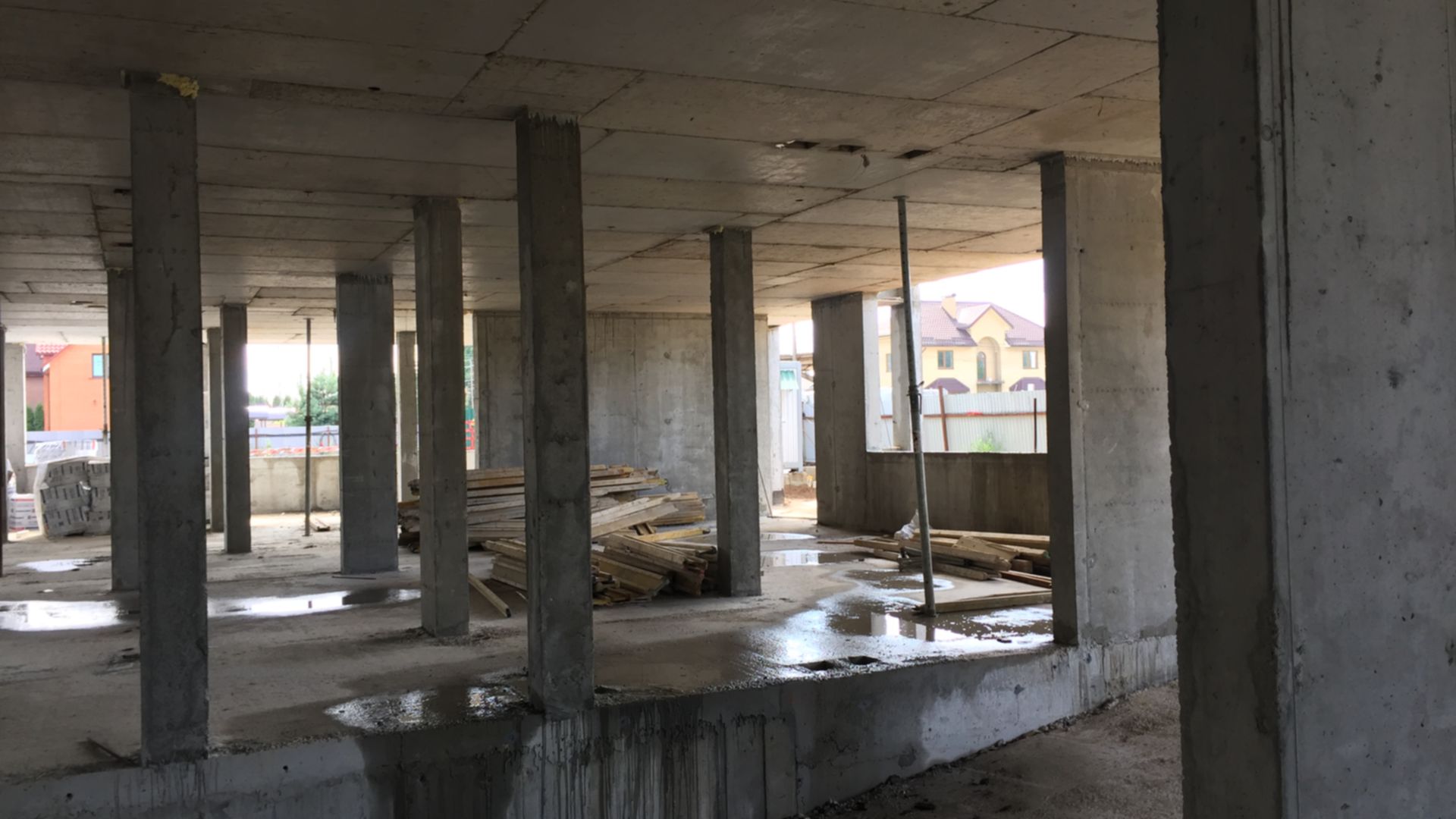

Станом на вересень 2021
Станом на липень 2021
Станом на березень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на жовтень 2020
Станом на вересень 2020
Станом на серпень 2020
Станом на липень 2020
Секція 2, будинок 2
Технологія монолітно - каркасна
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на січень 2022
Станом на березень 2021
Станом на грудень 2020
Секція 3, будинок 1
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA

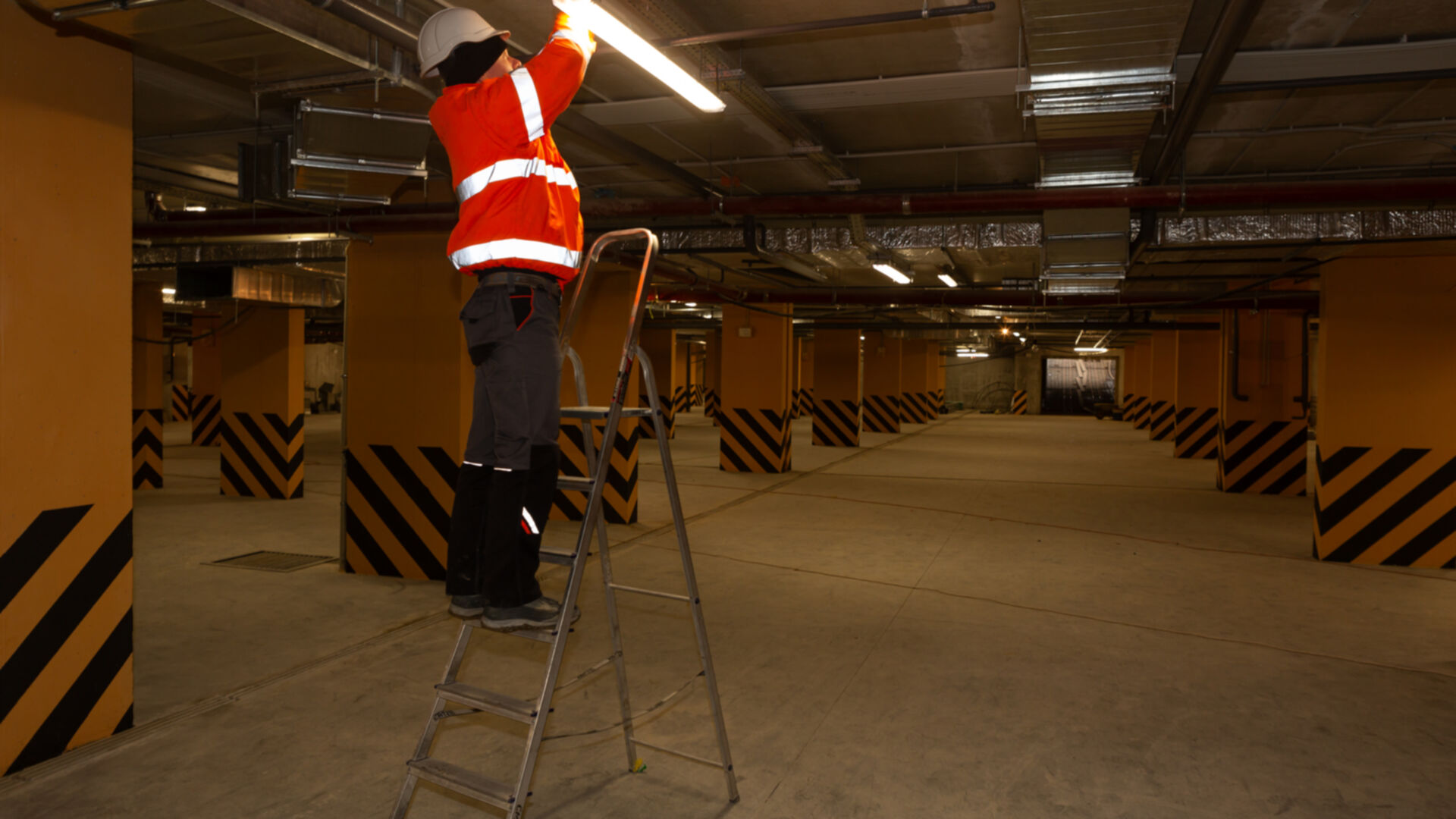

Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023

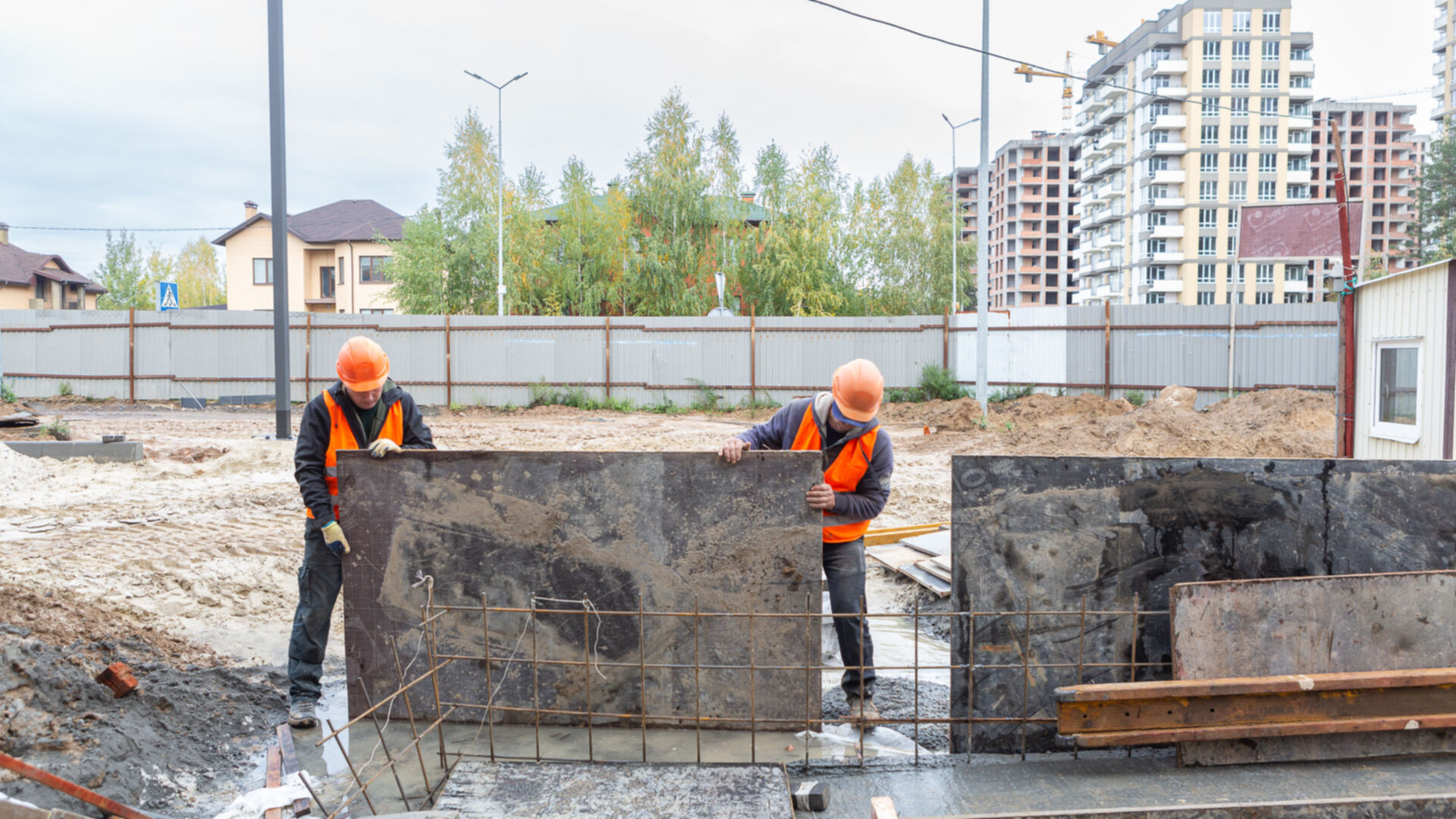

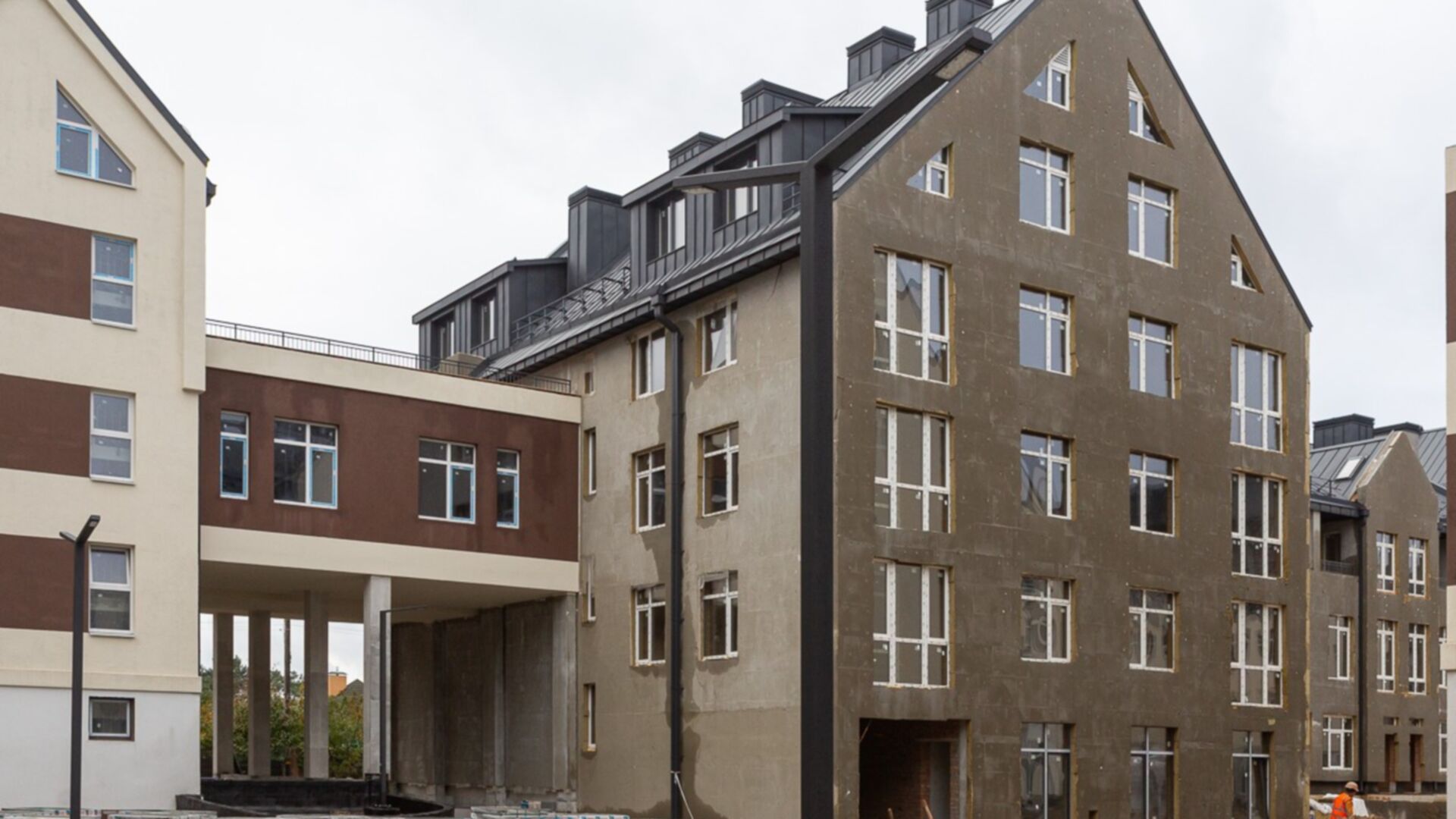

Станом на листопад 2023

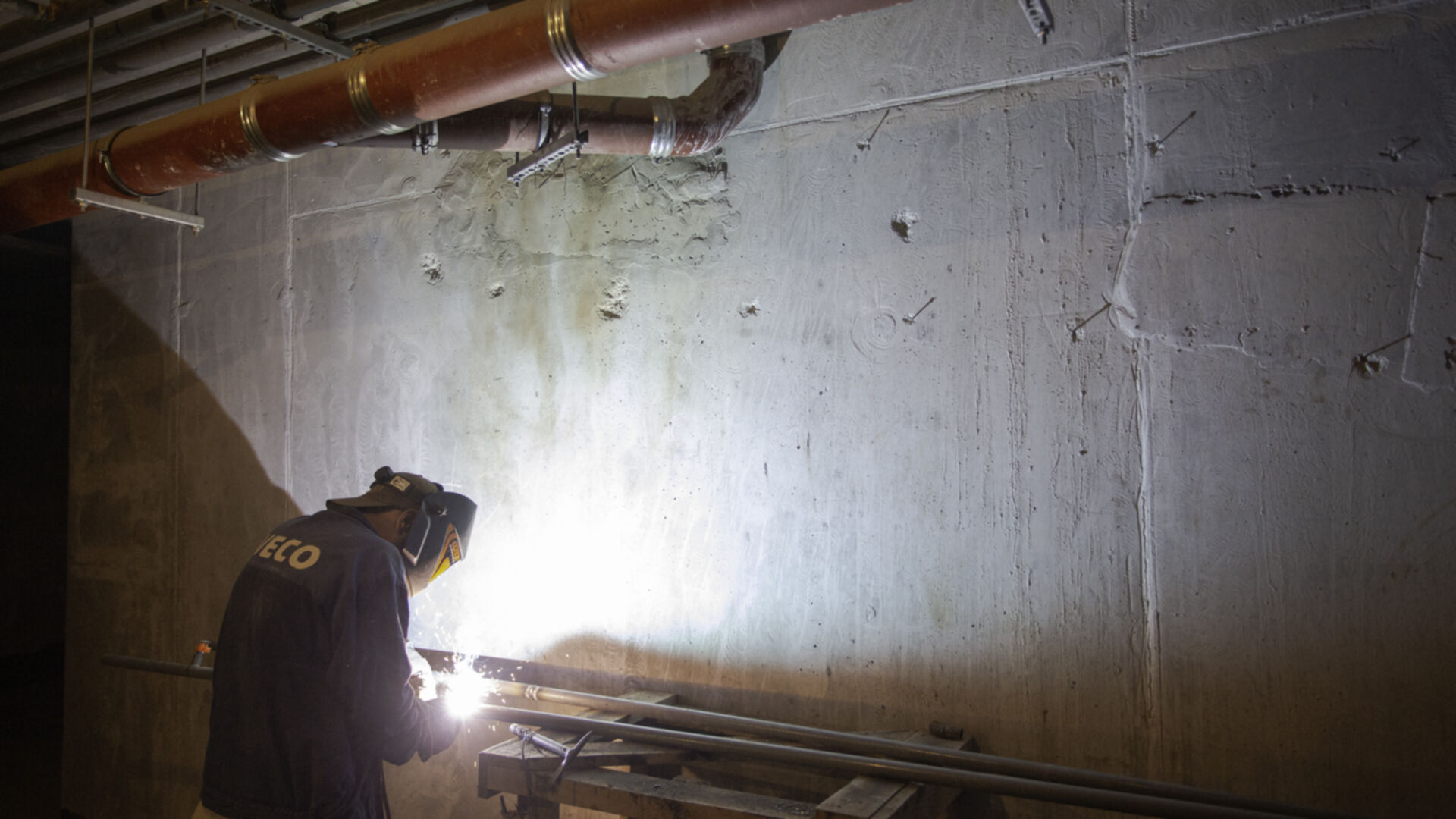

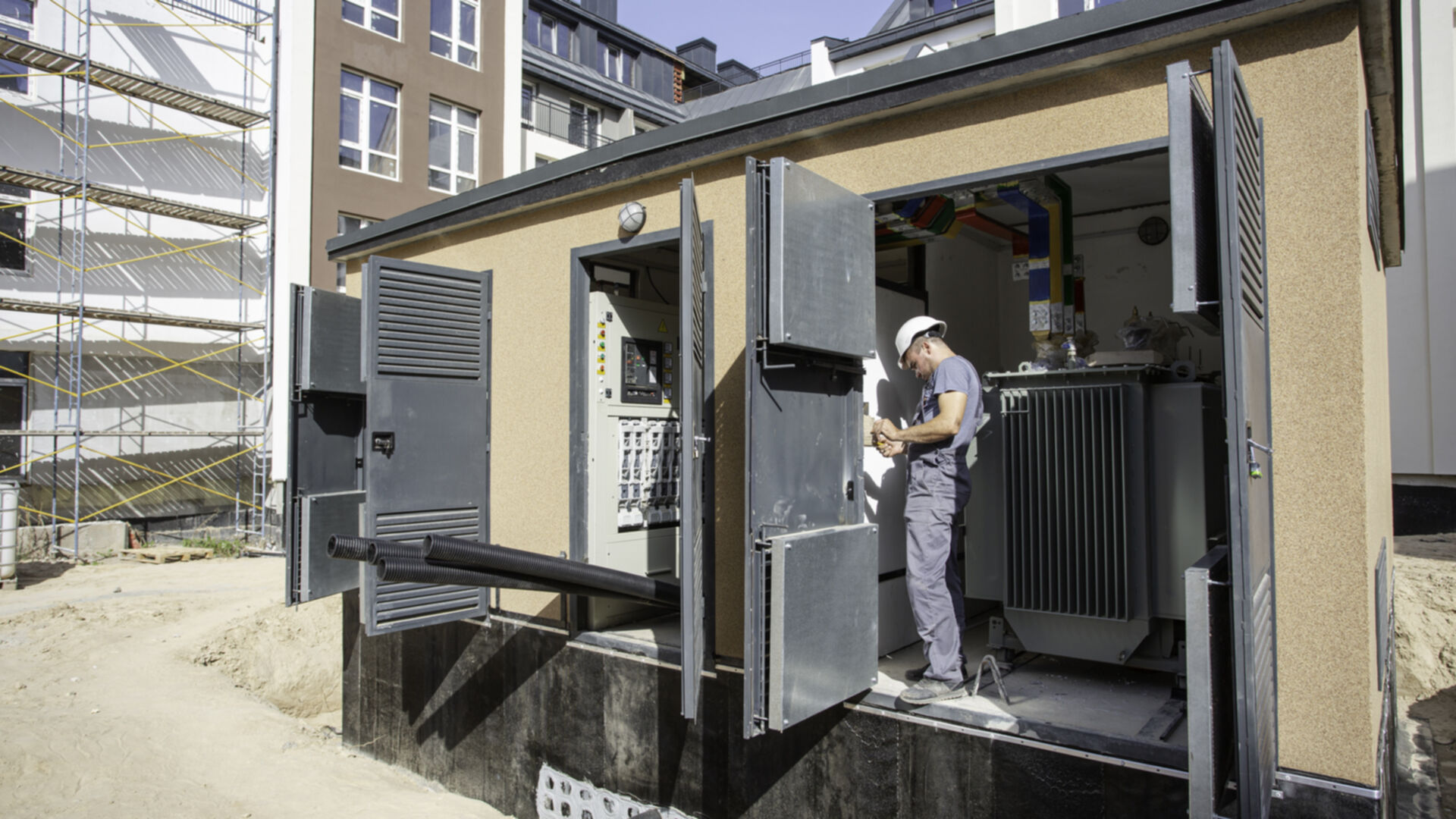

Станом на жовтень 2023
Станом на вересень 2023

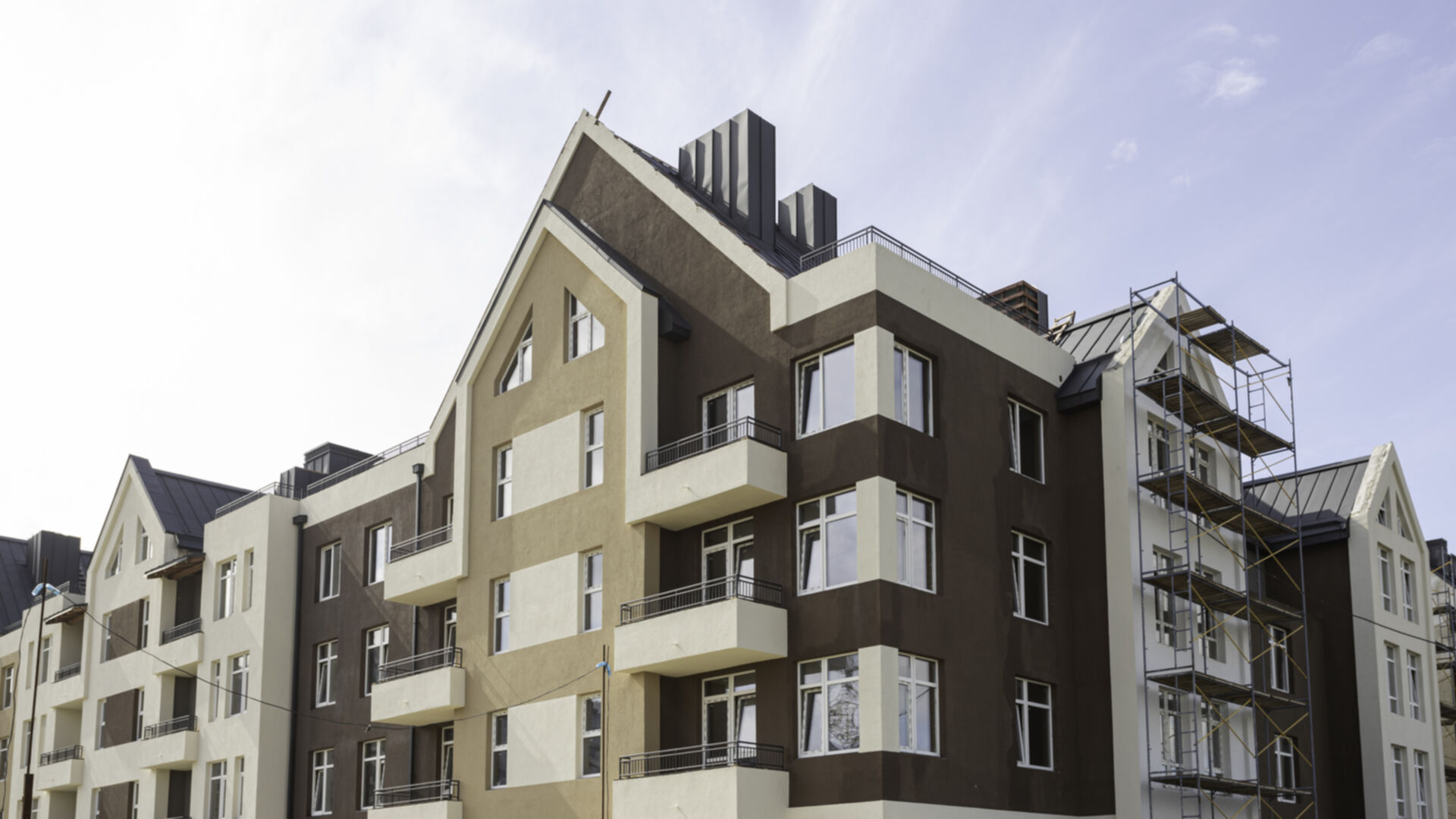

Станом на серпень 2023

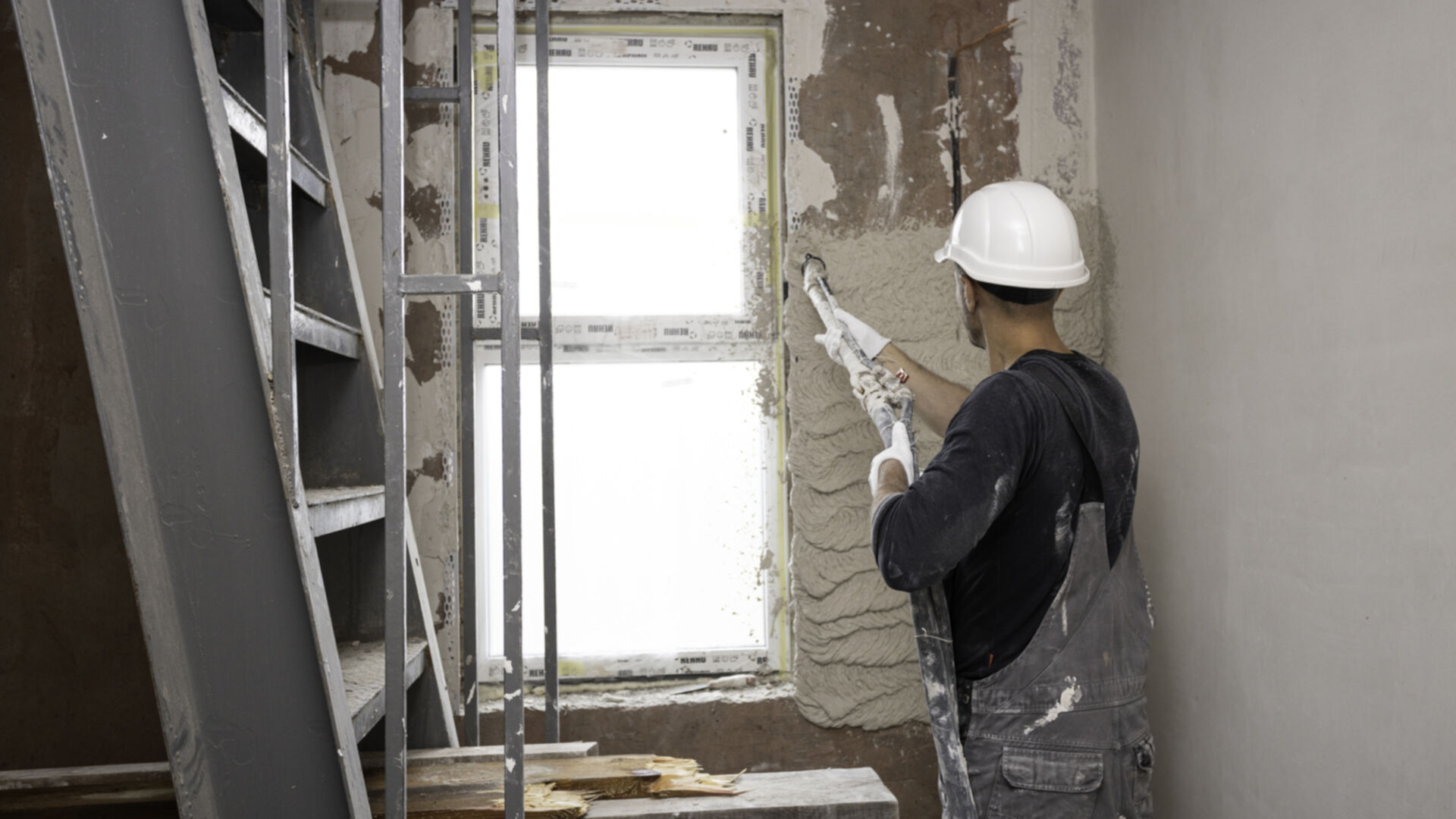

Станом на липень 2023

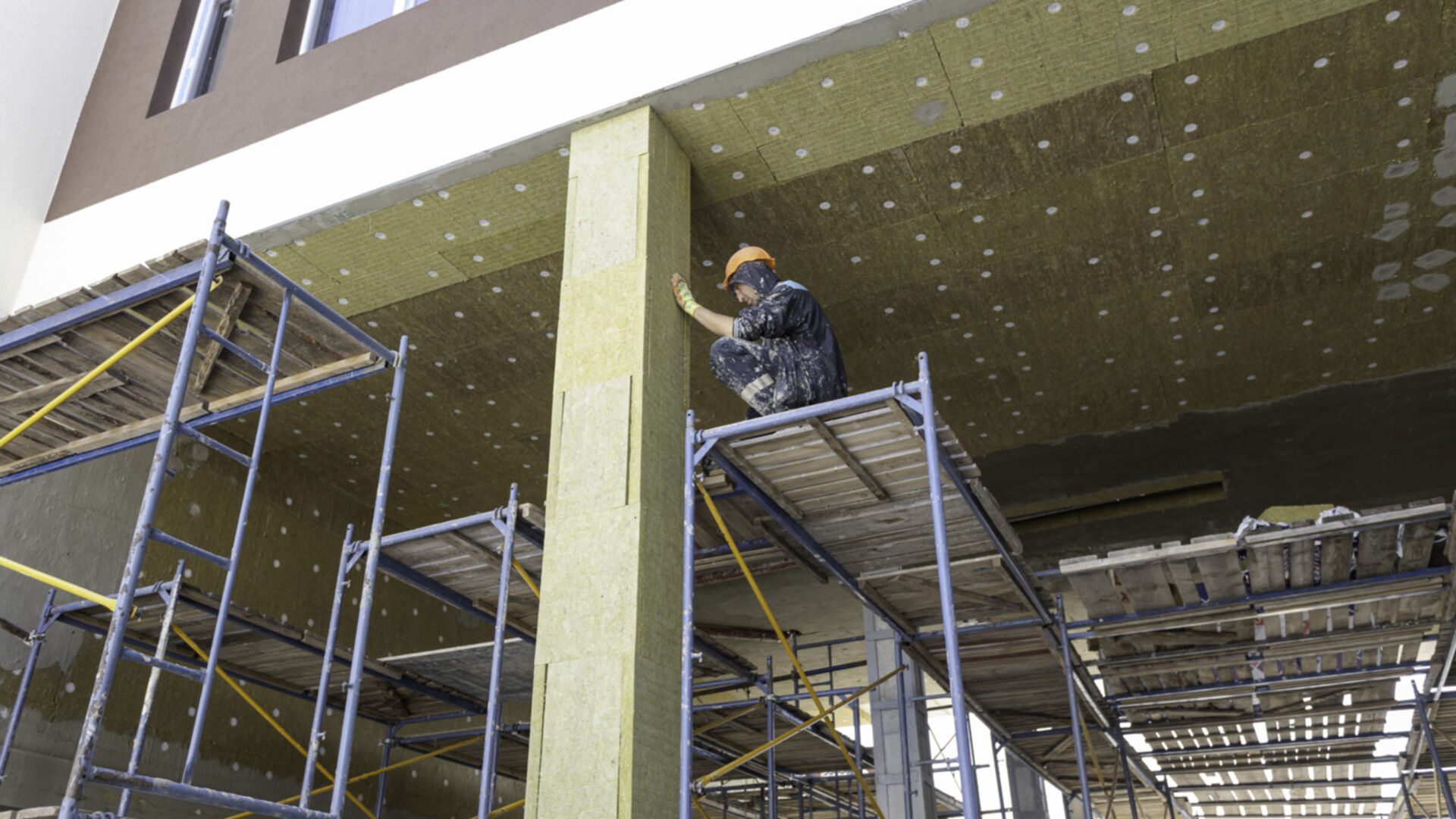

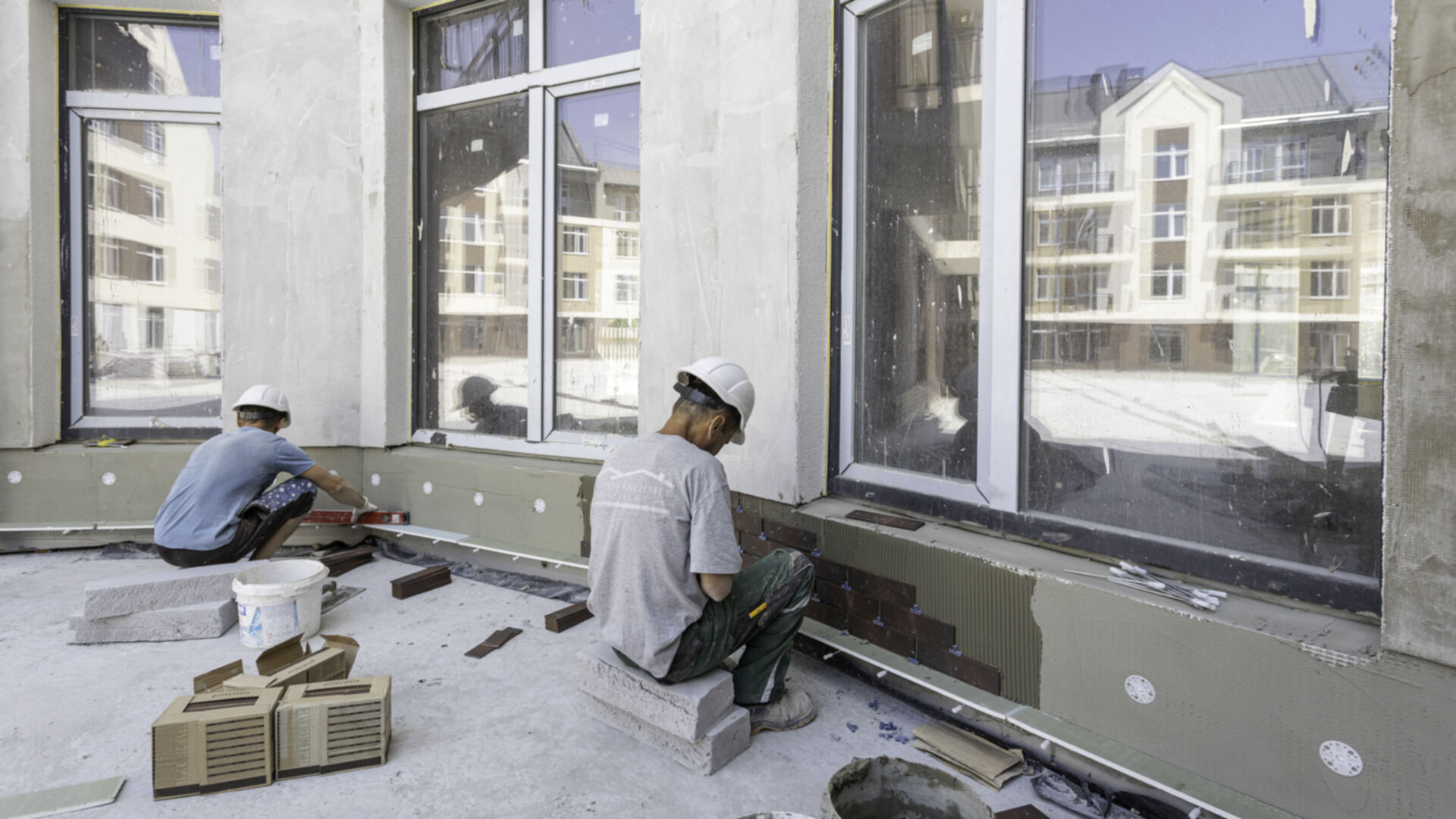

Станом на червень 2023
Станом на травень 2023

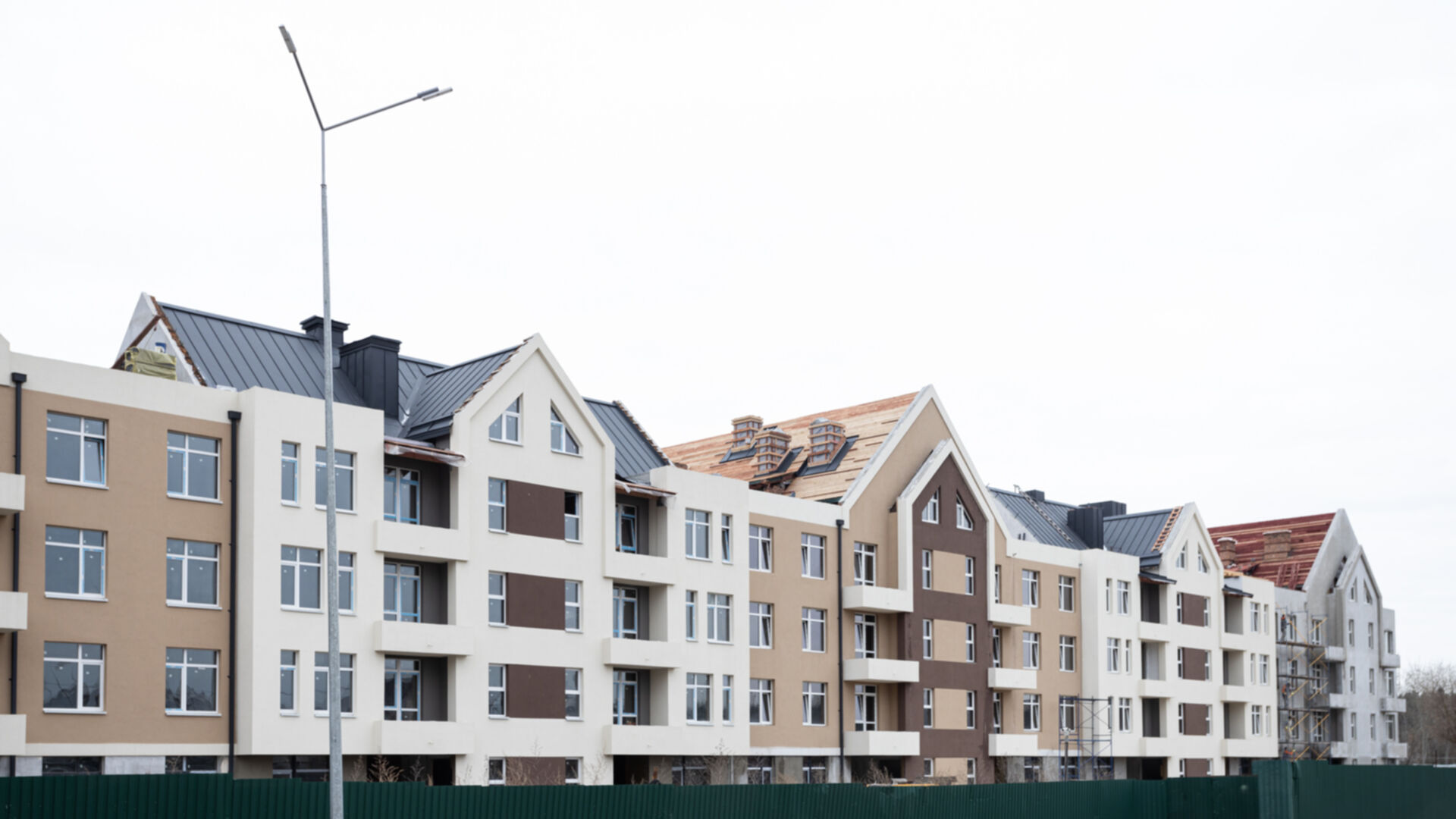

Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023

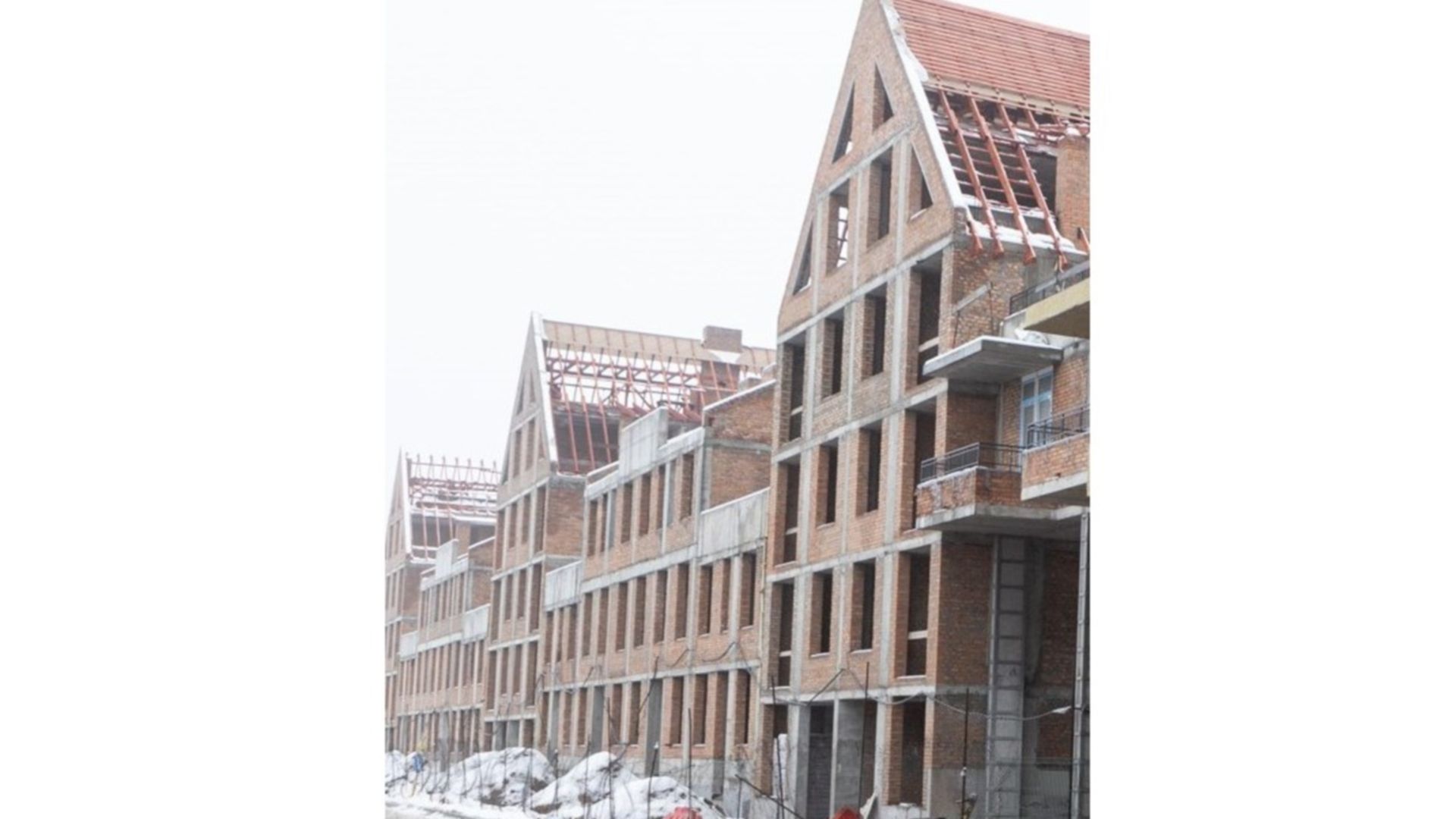

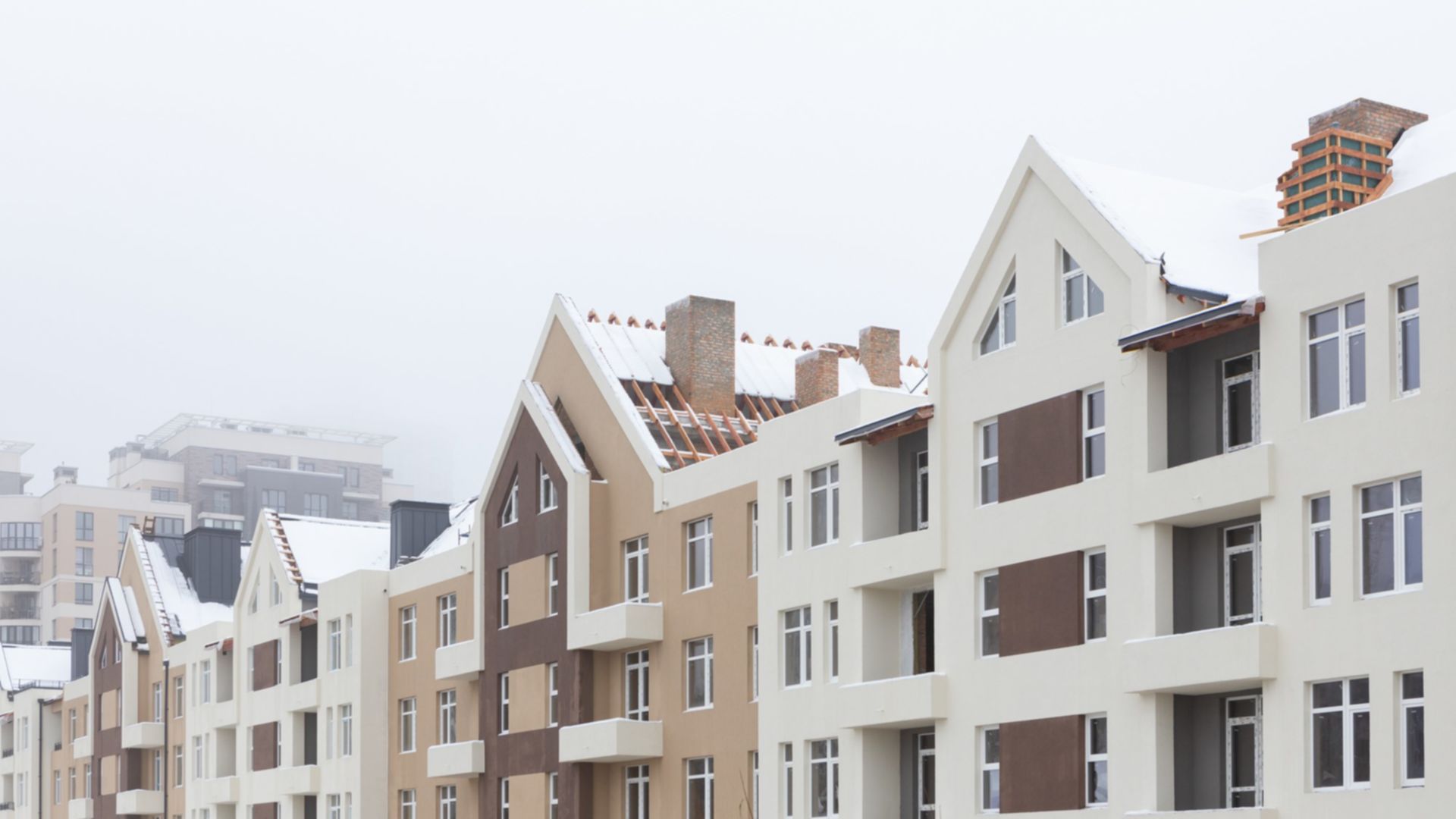

Станом на грудень 2022

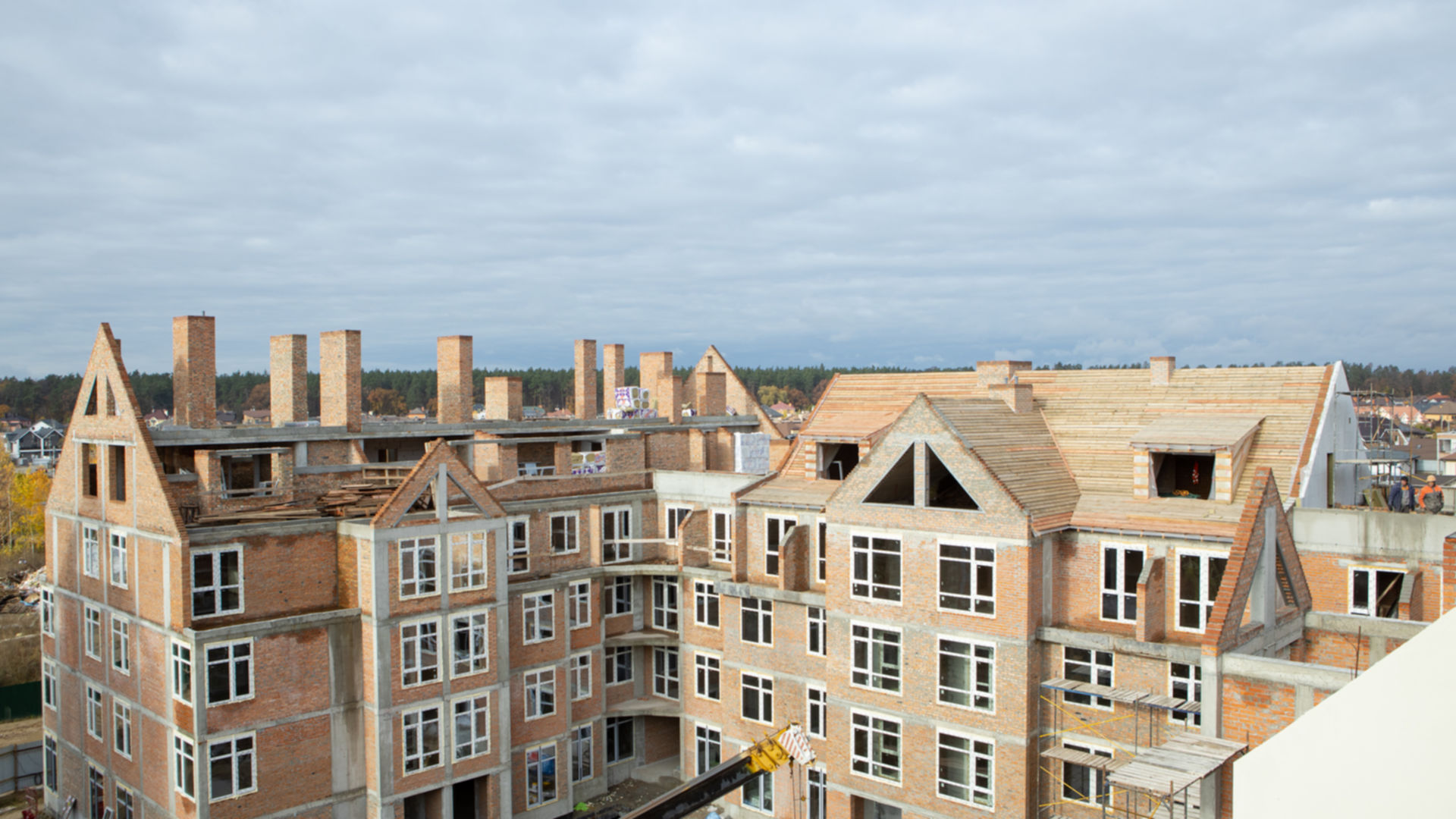

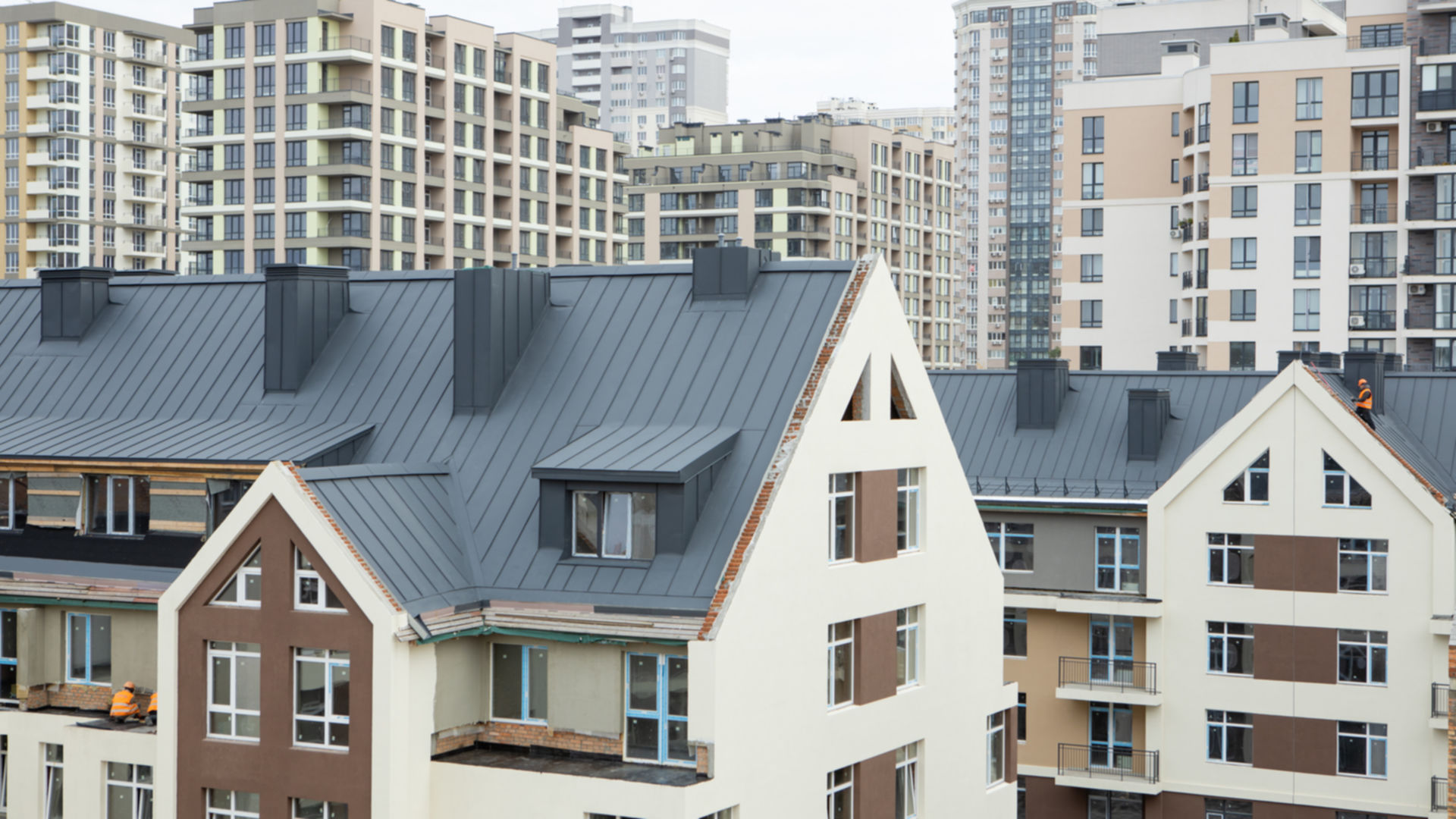

Станом на листопад 2022

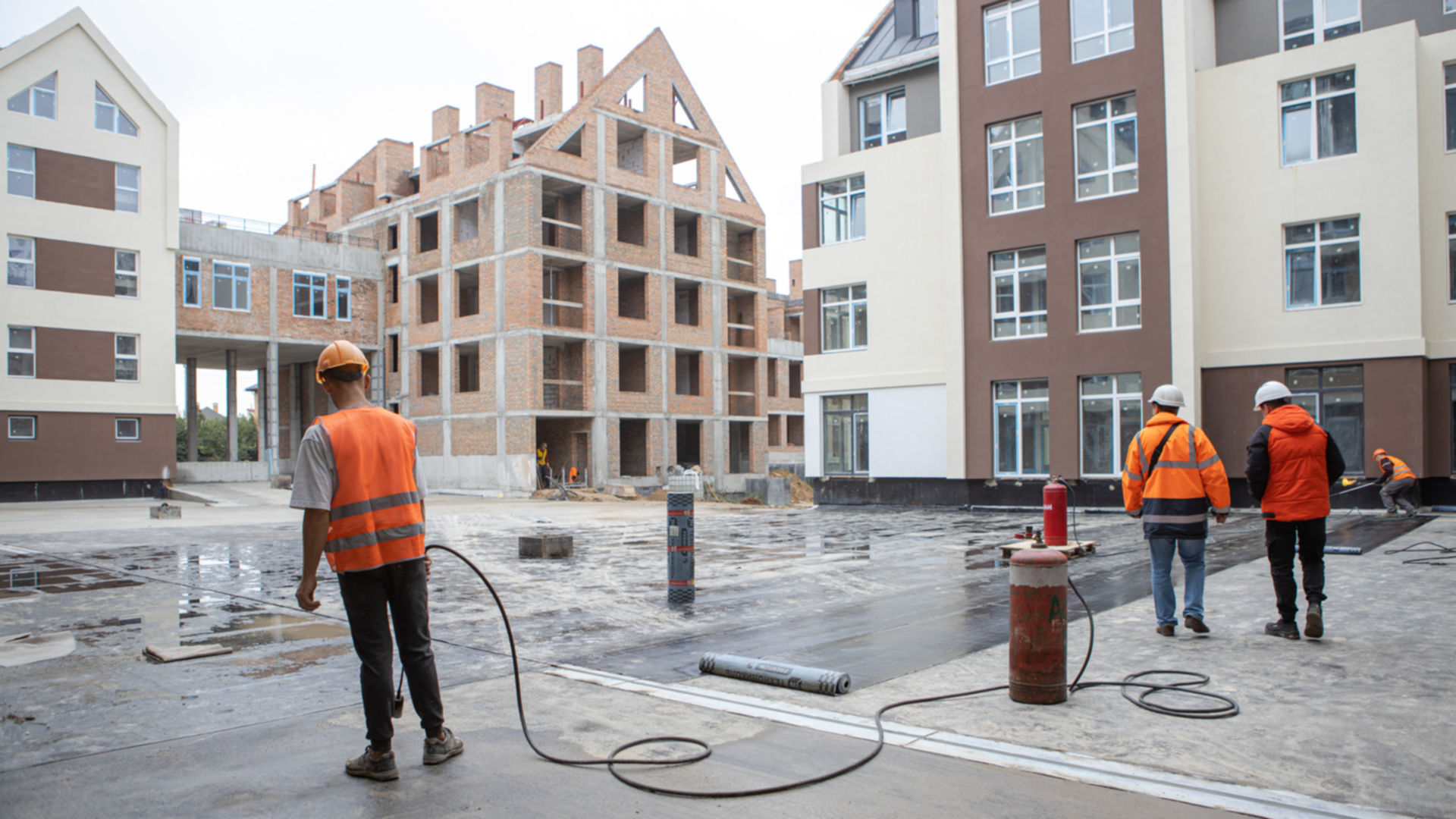

Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на травень 2022

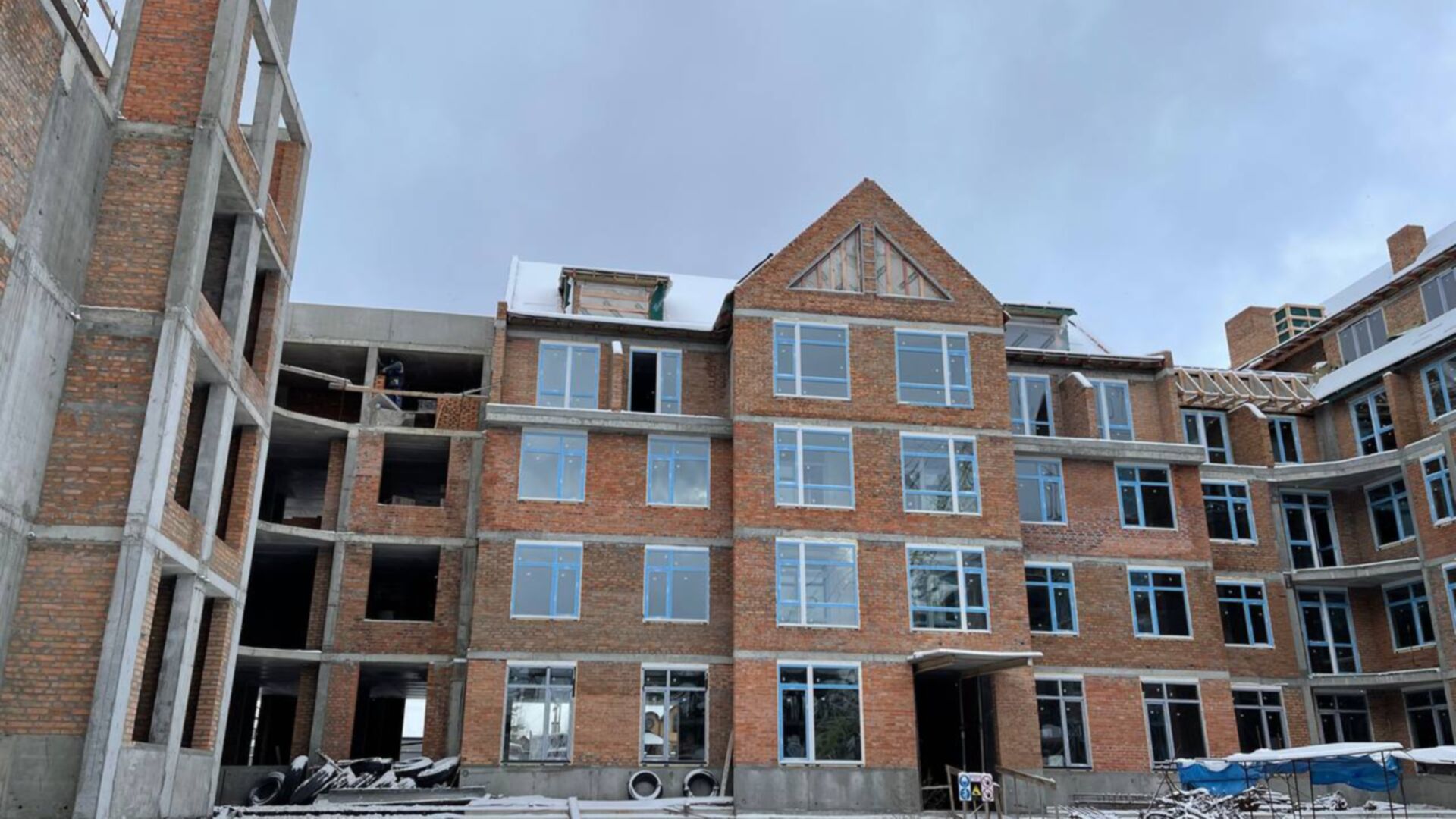

Станом на січень 2022
Станом на липень 2021
Станом на березень 2021
Станом на лютий 2021

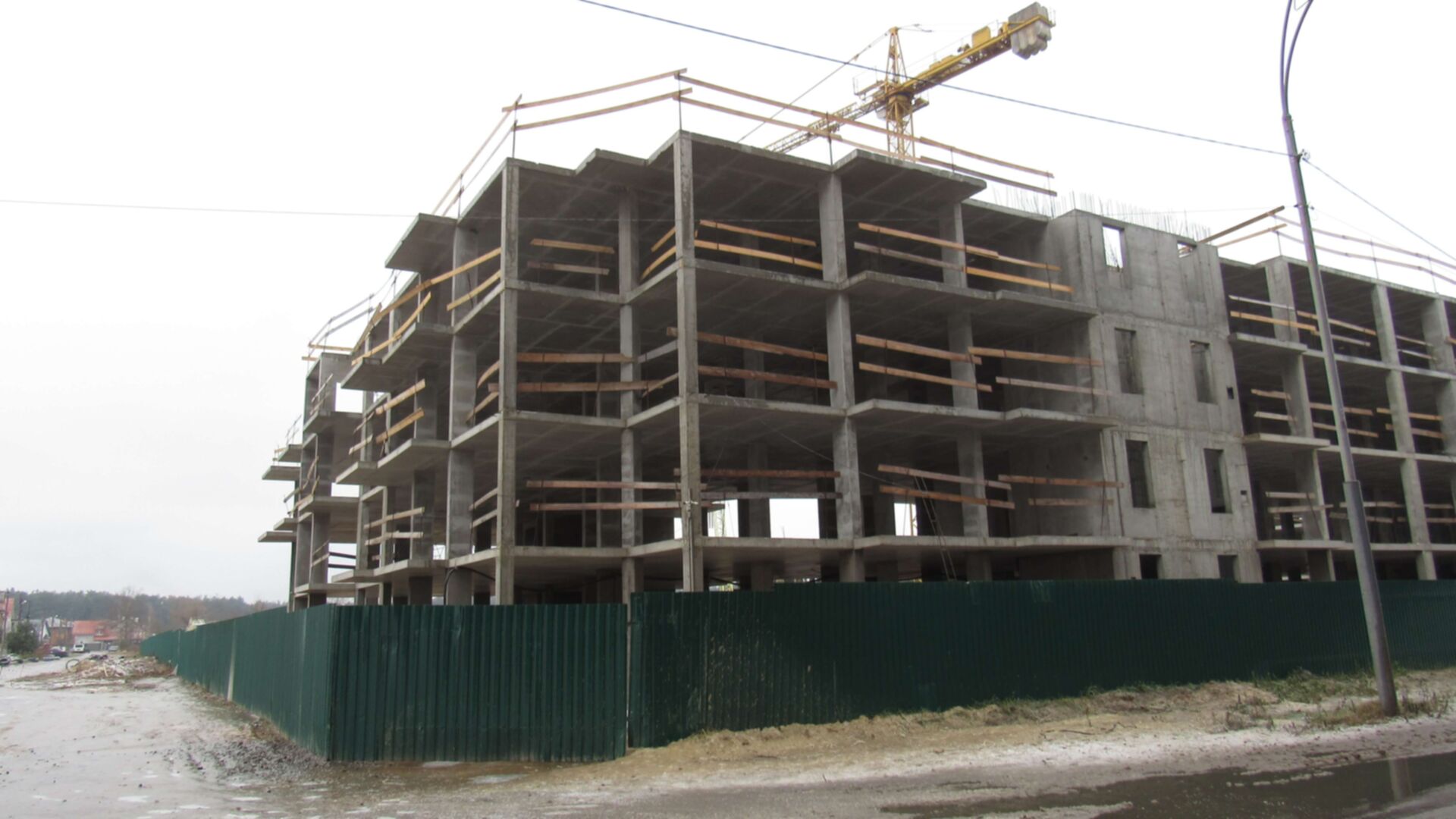

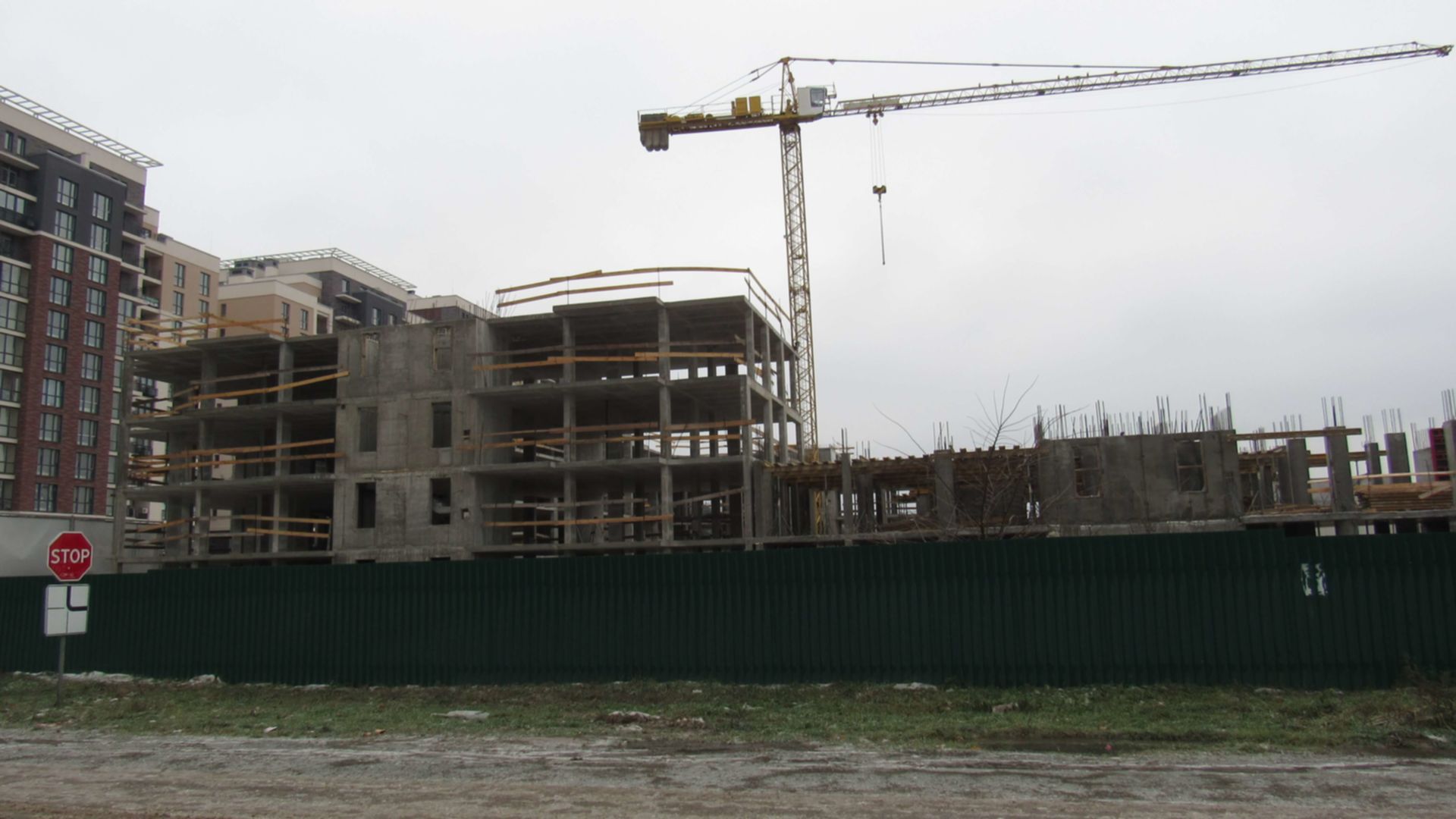

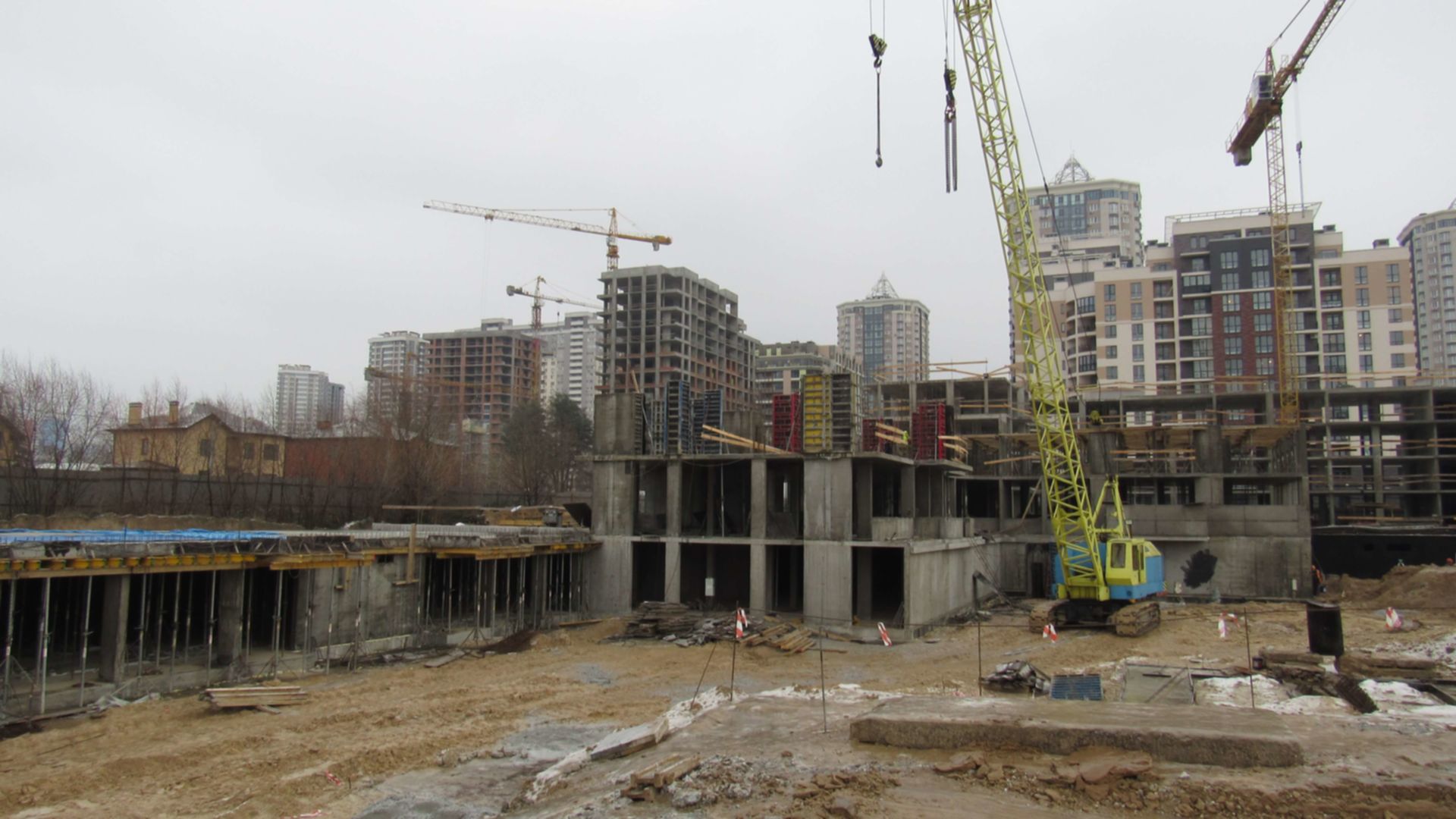

Станом на грудень 2020
Станом на листопад 2020

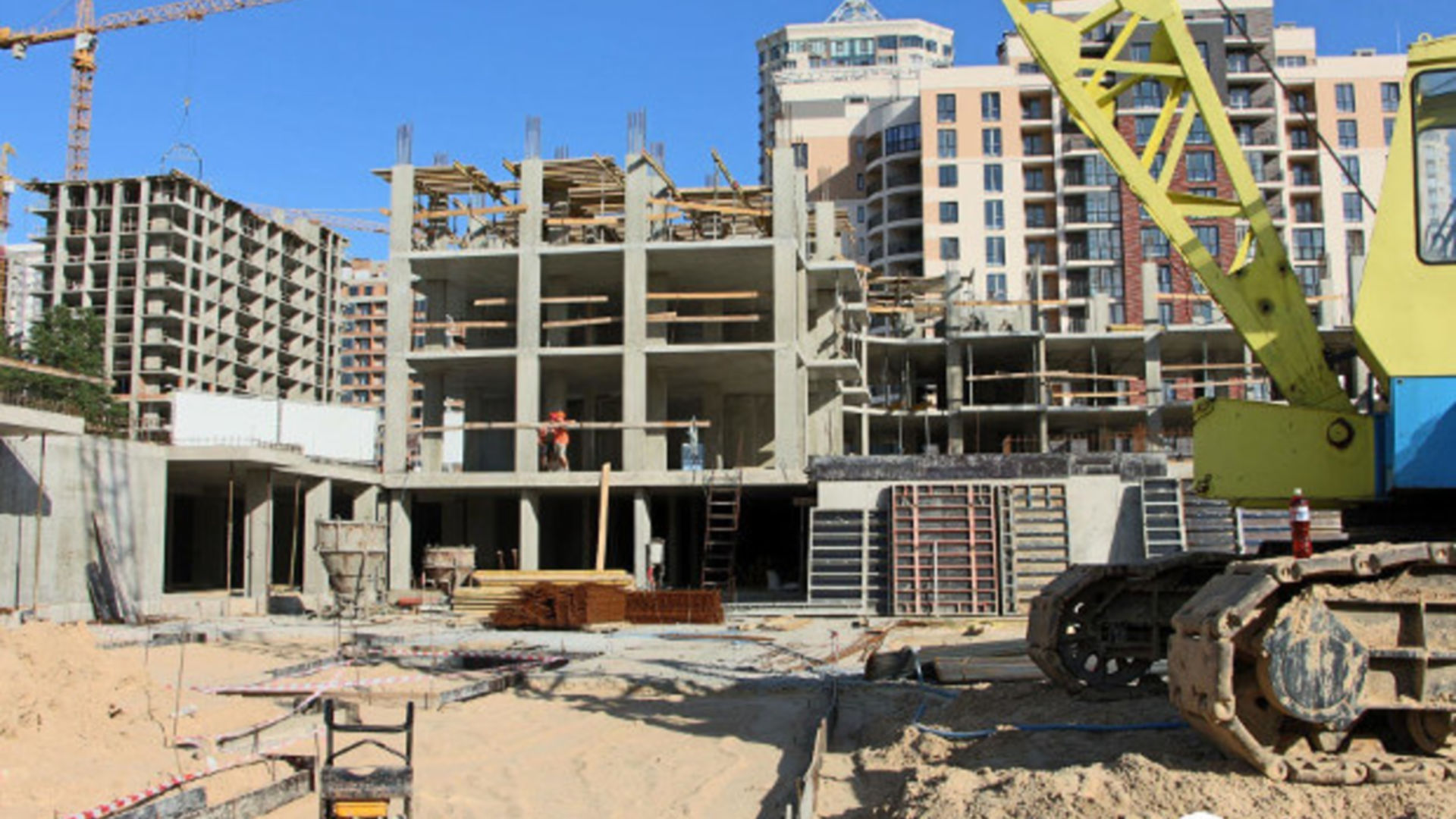

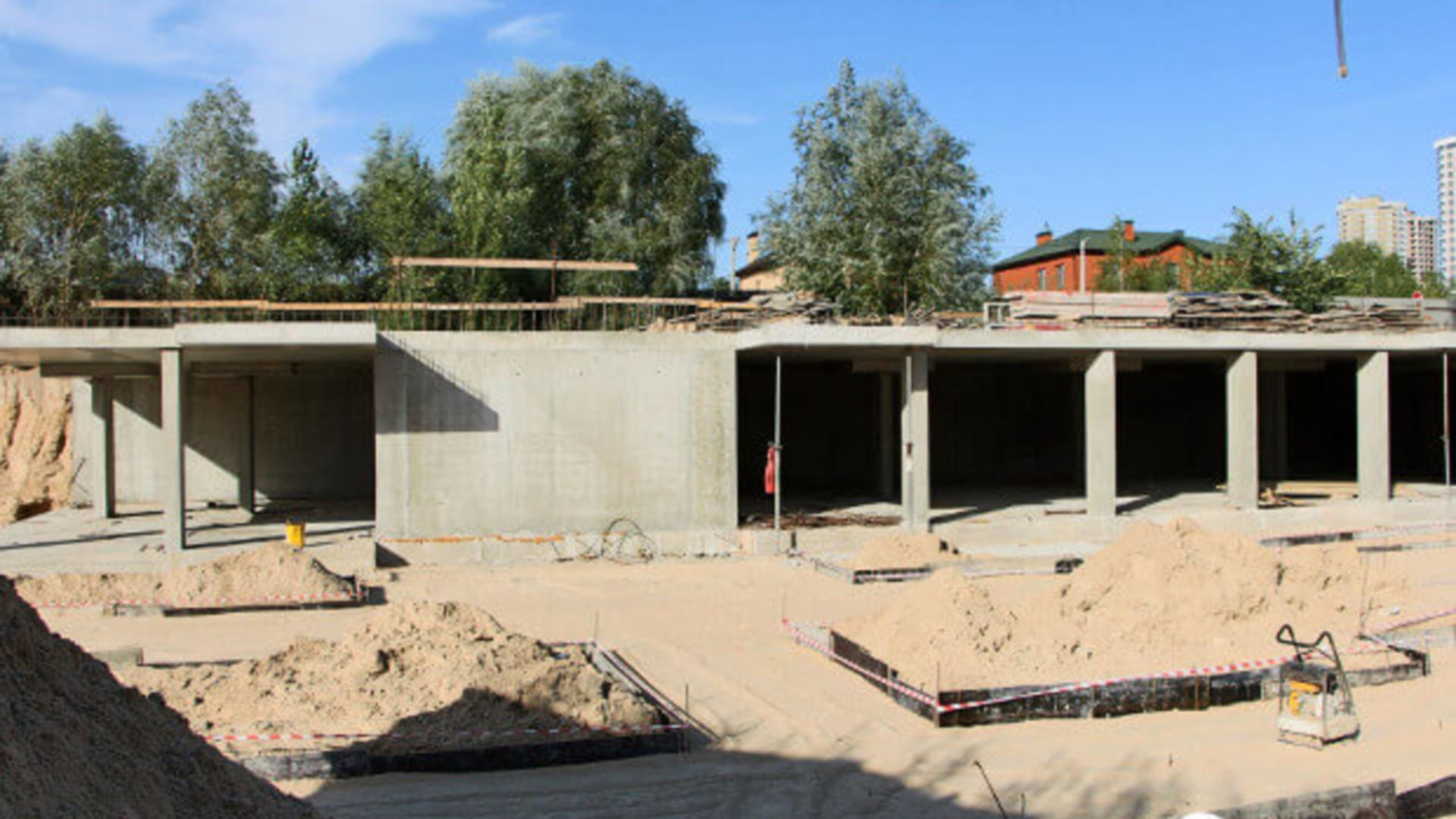

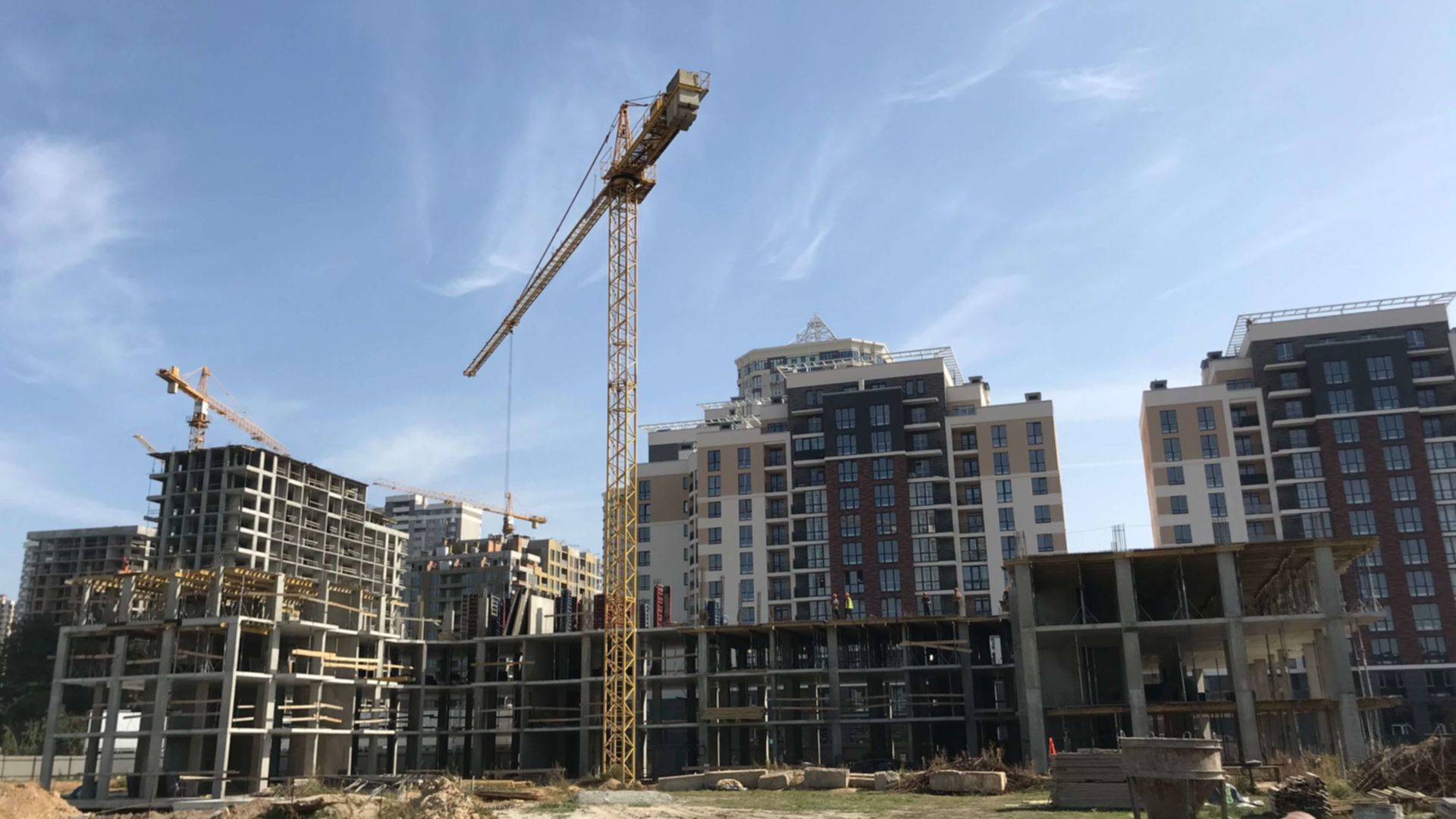

Станом на вересень 2020

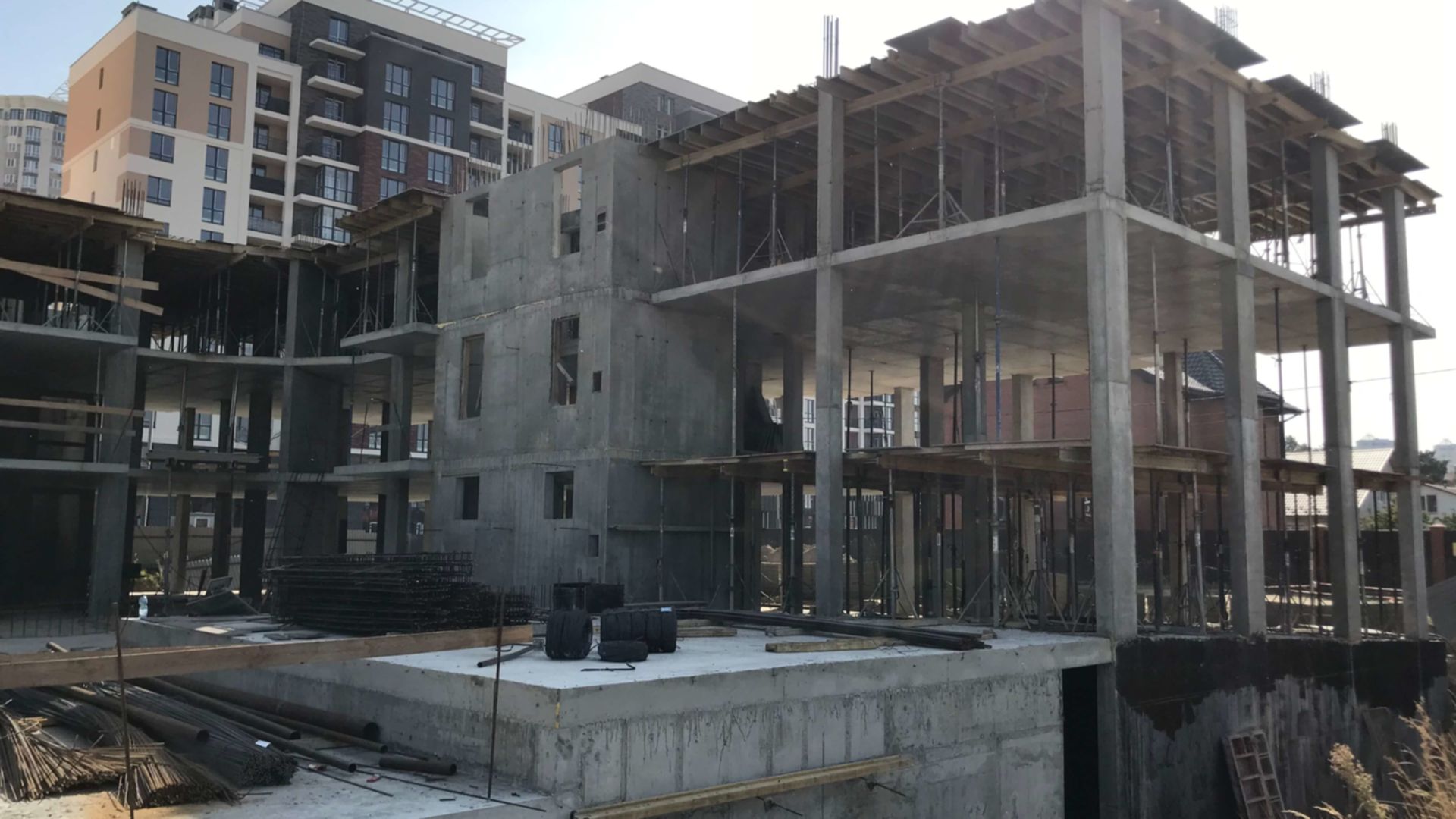

Станом на серпень 2020
Станом на липень 2020
Секція 3, будинок 2
Технологія монолітно - каркасна
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10

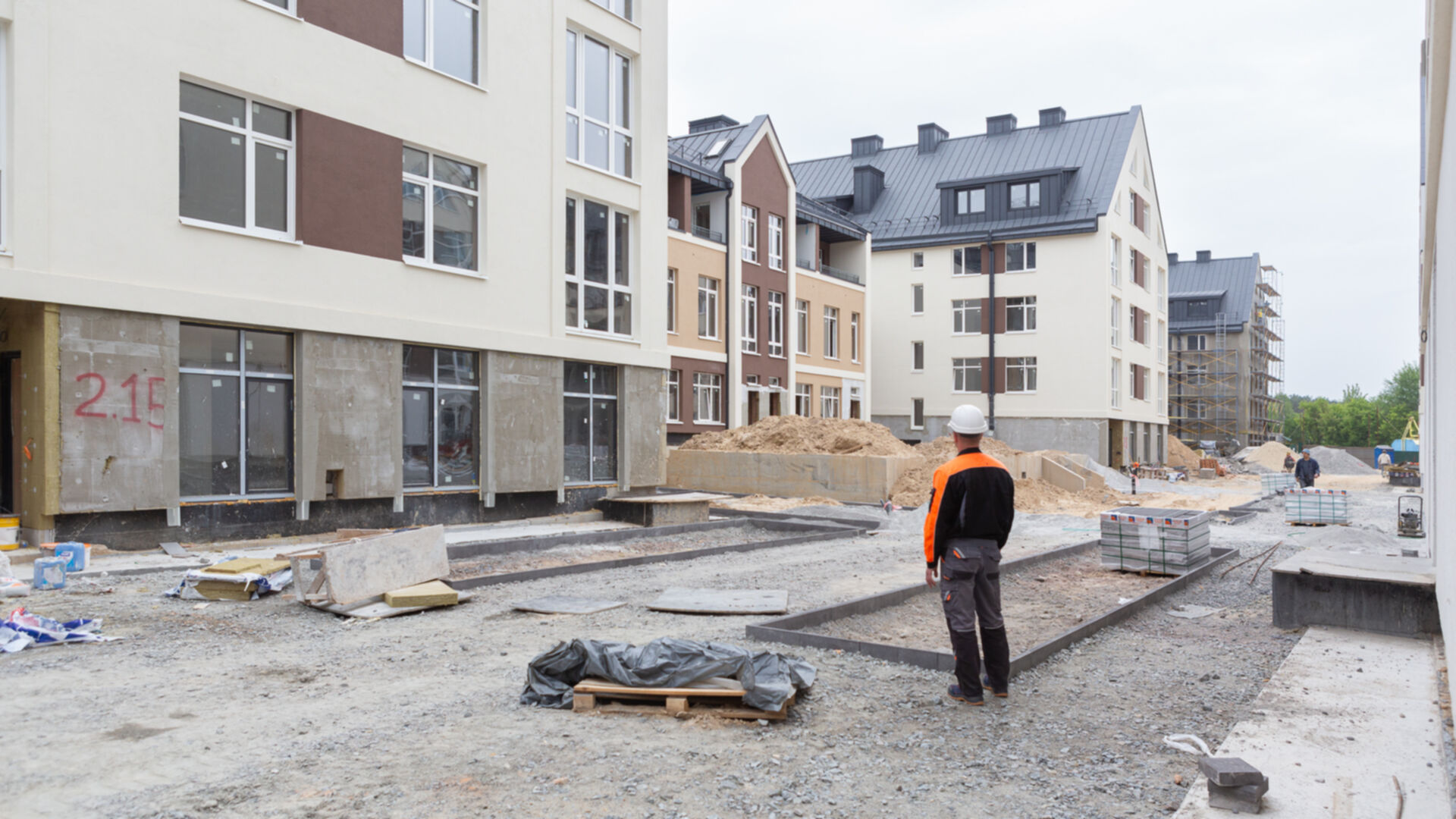

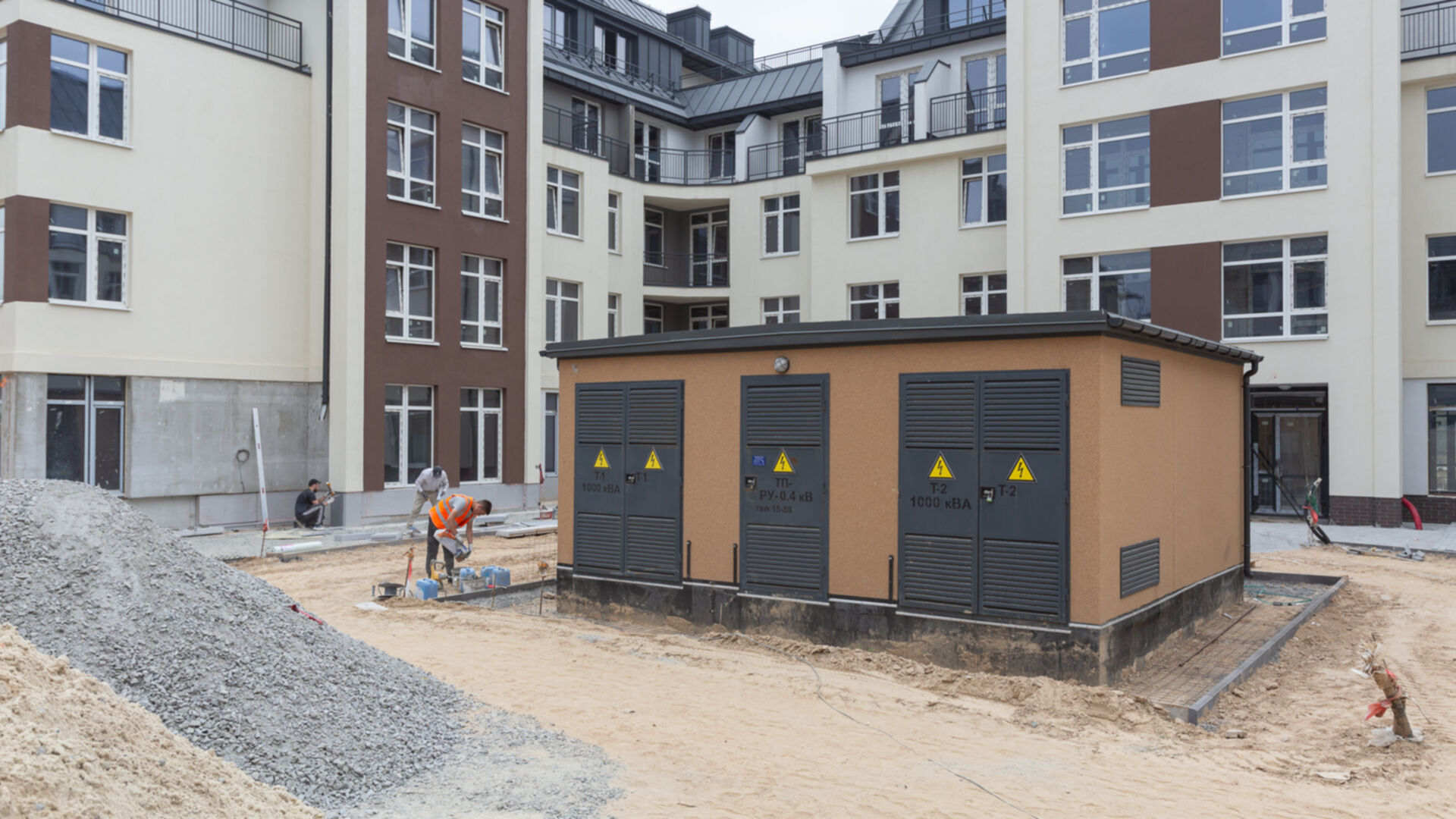

Станом на червень 2024
Станом на травень 2024

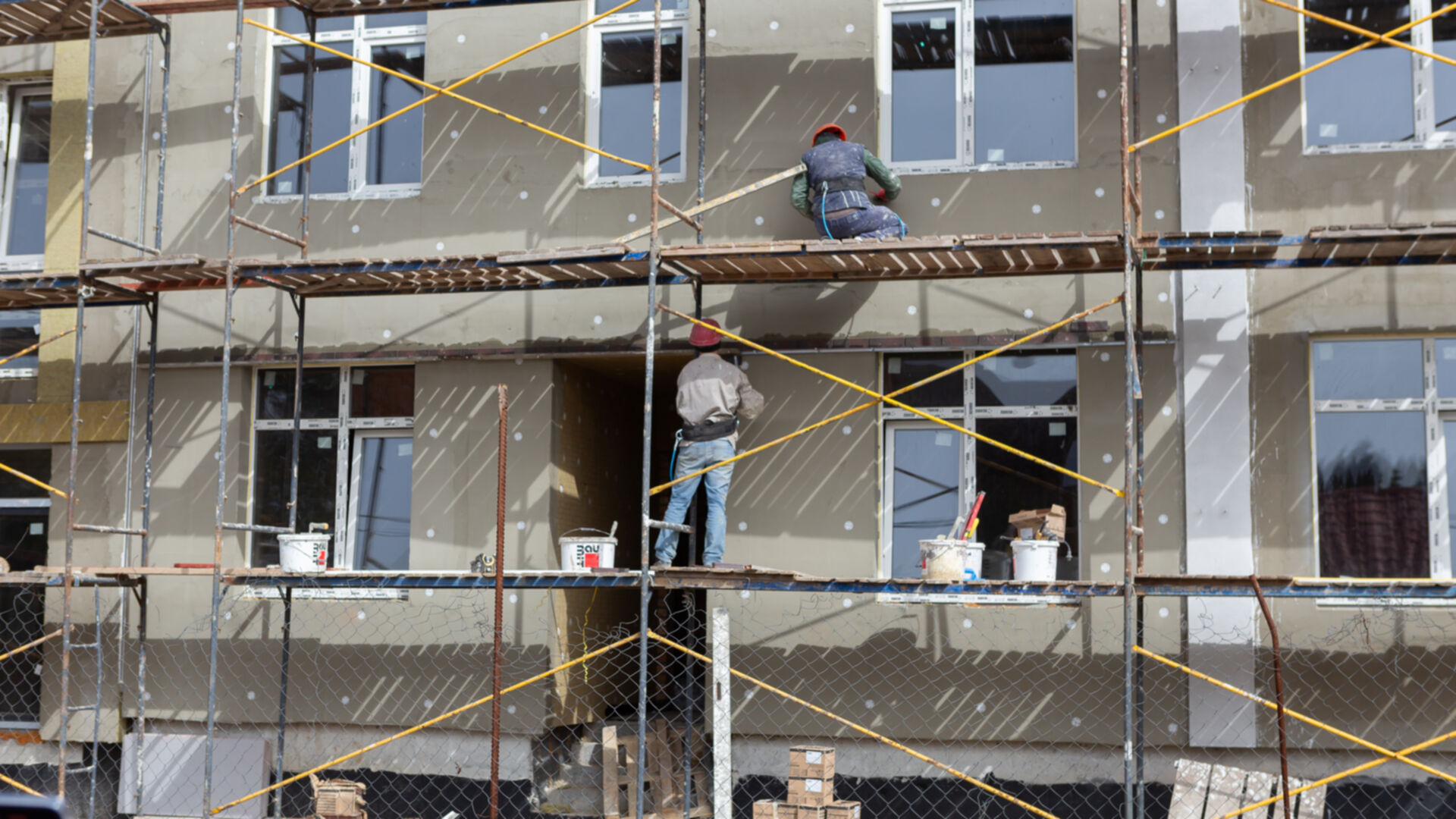

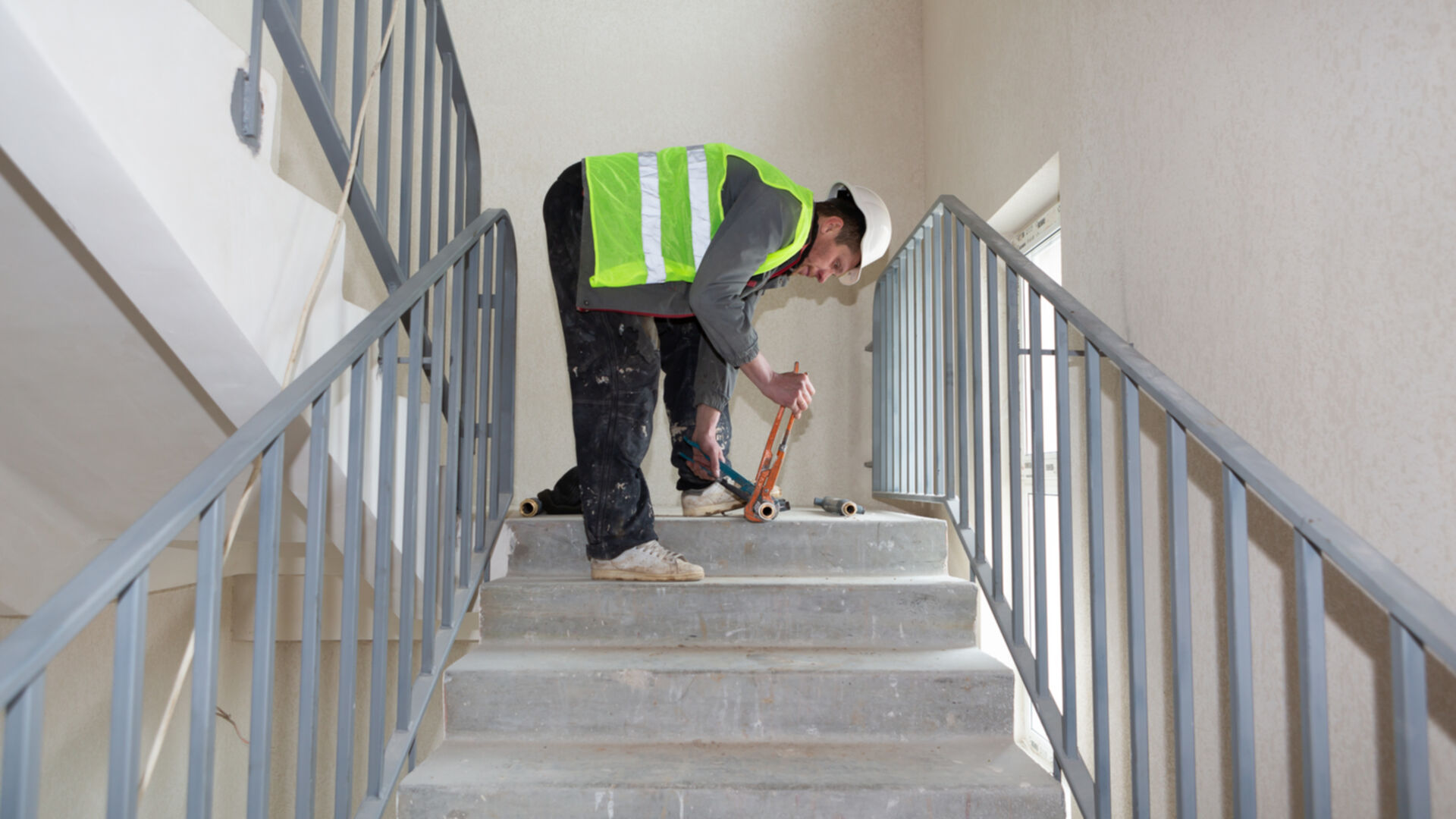

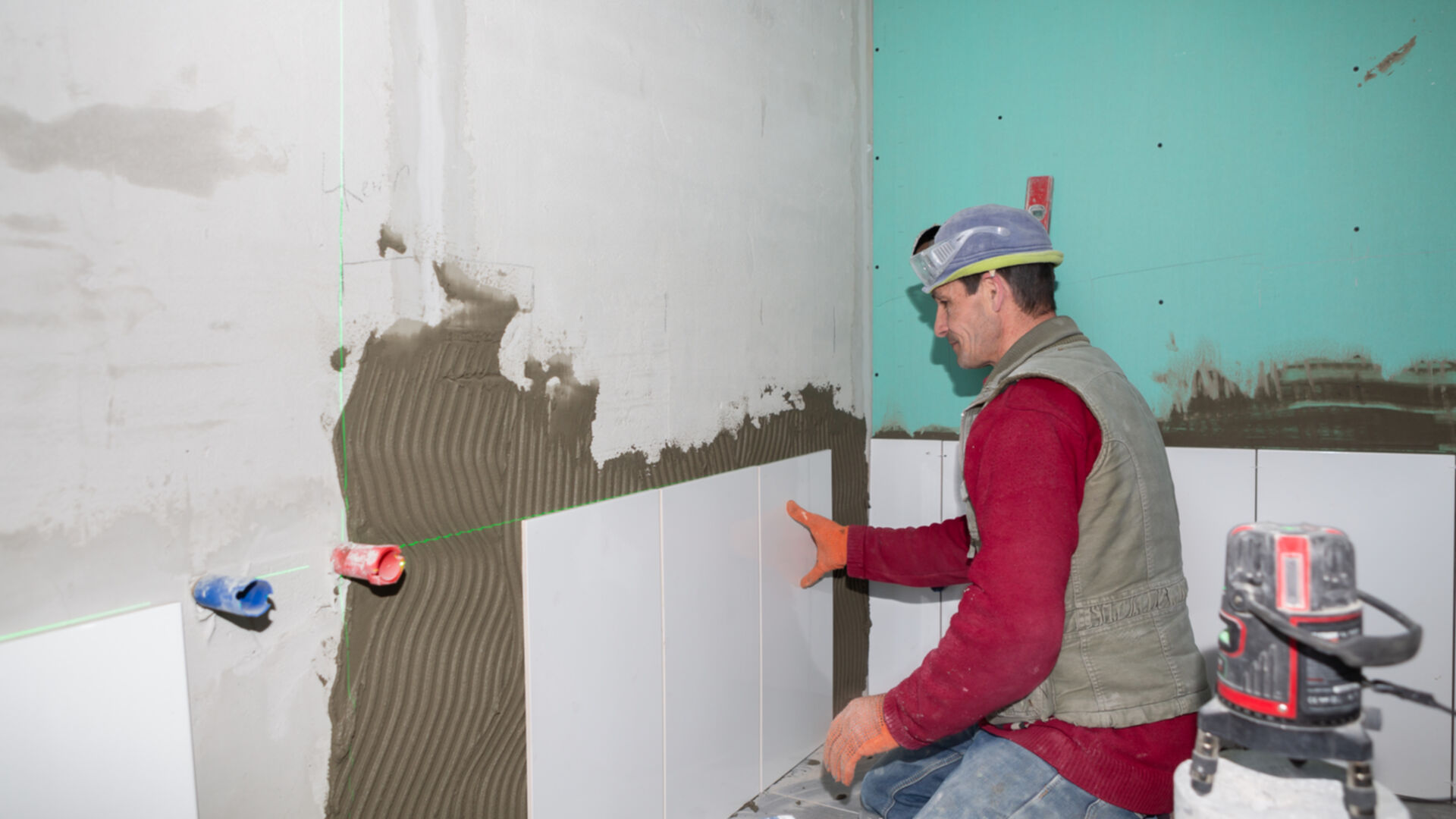

Станом на квітень 2024
перевірено інспектором DIM.RIA

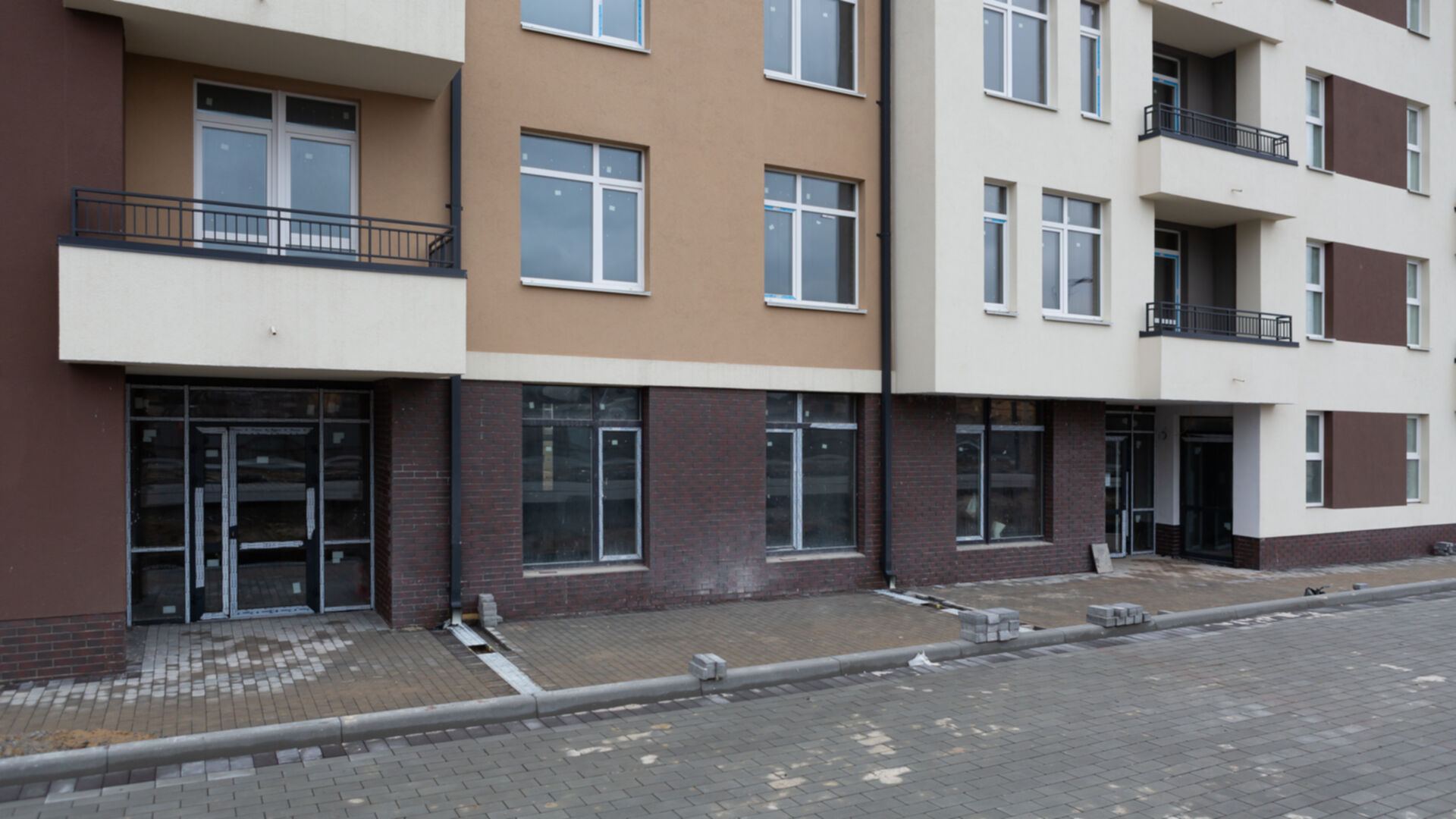

Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023

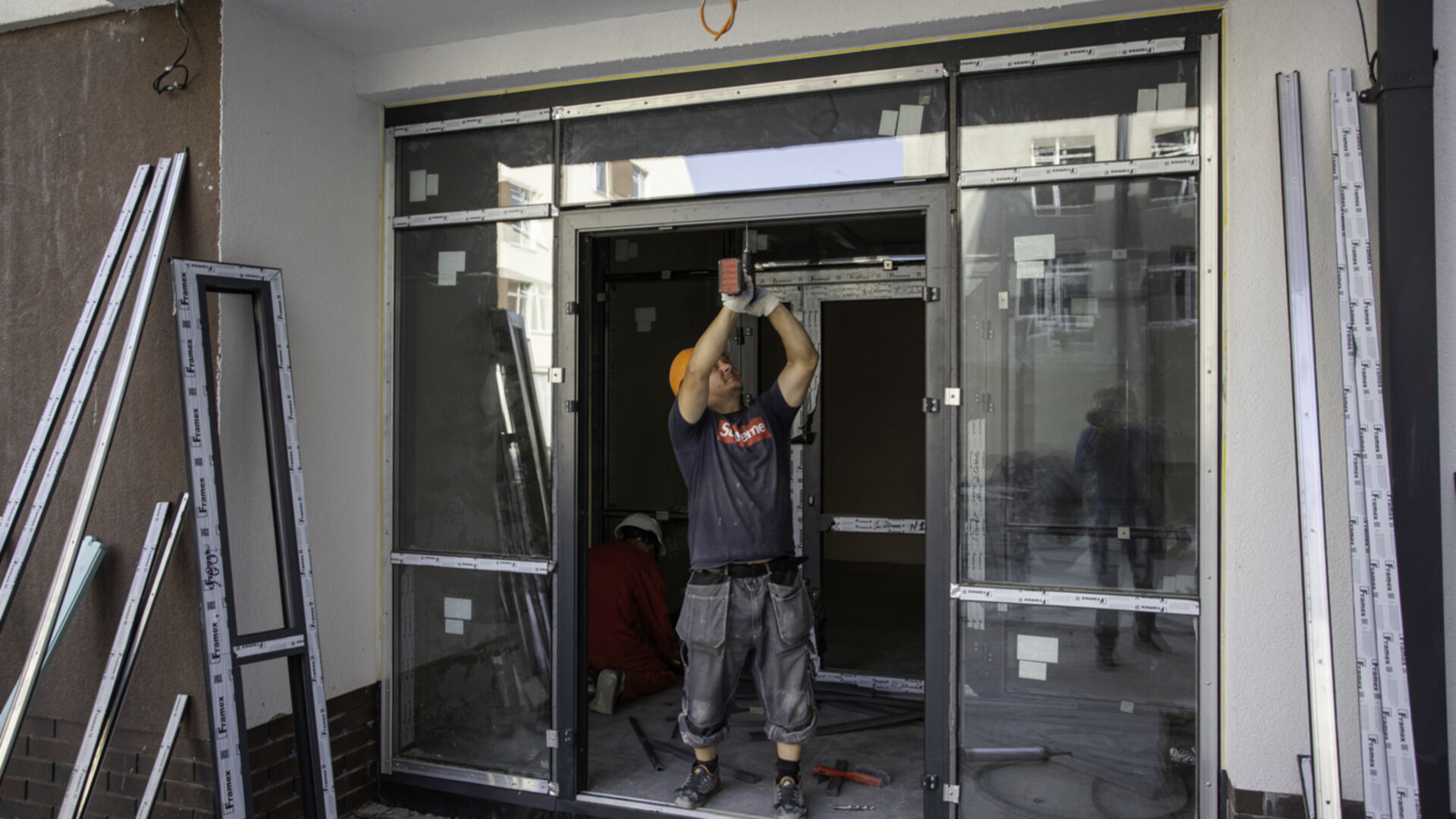

Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023

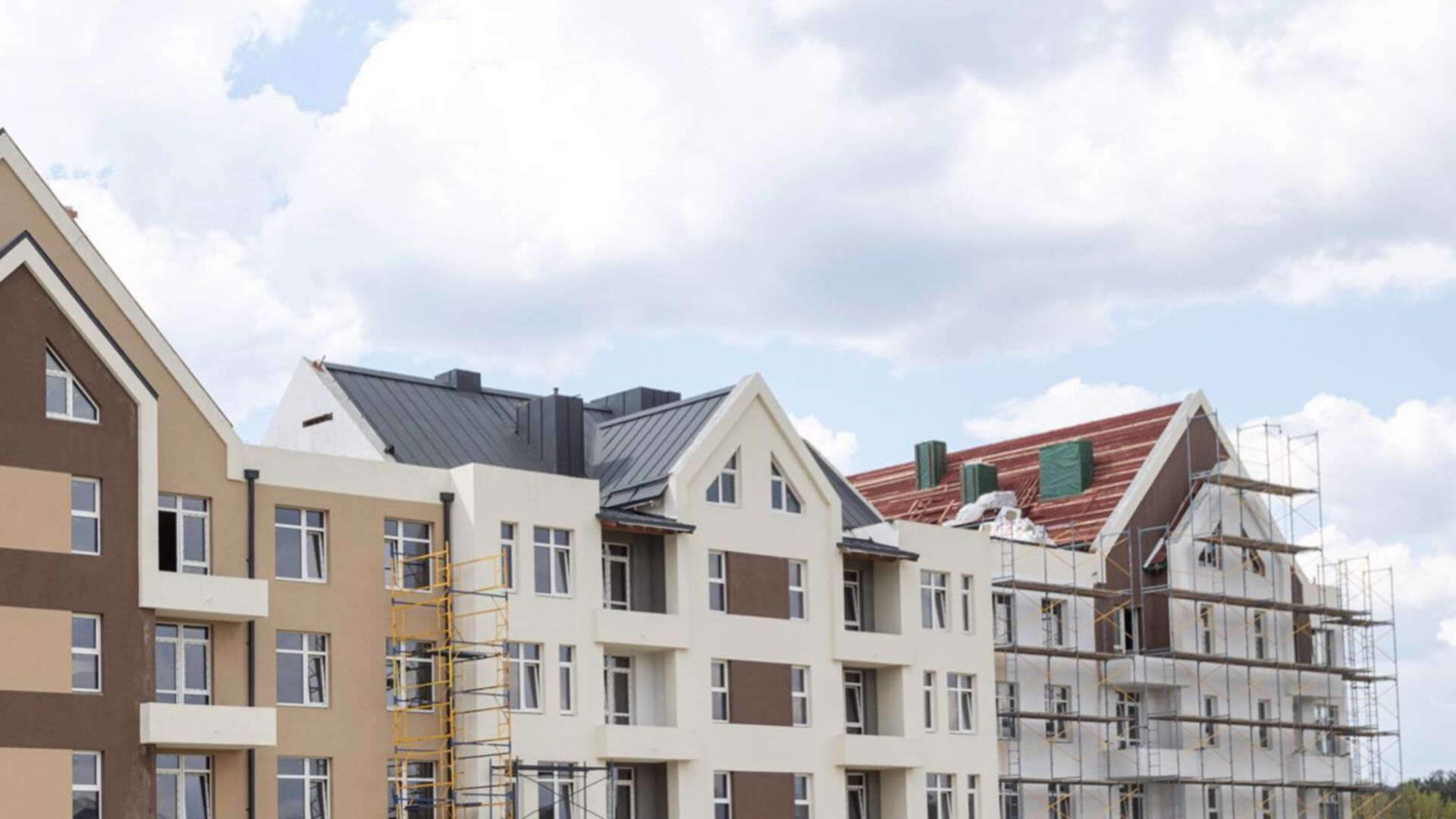

Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на січень 2022
Станом на березень 2021
Станом на грудень 2020
Секція 4, будинок 1
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10
Станом на червень 2024
Станом на травень 2024

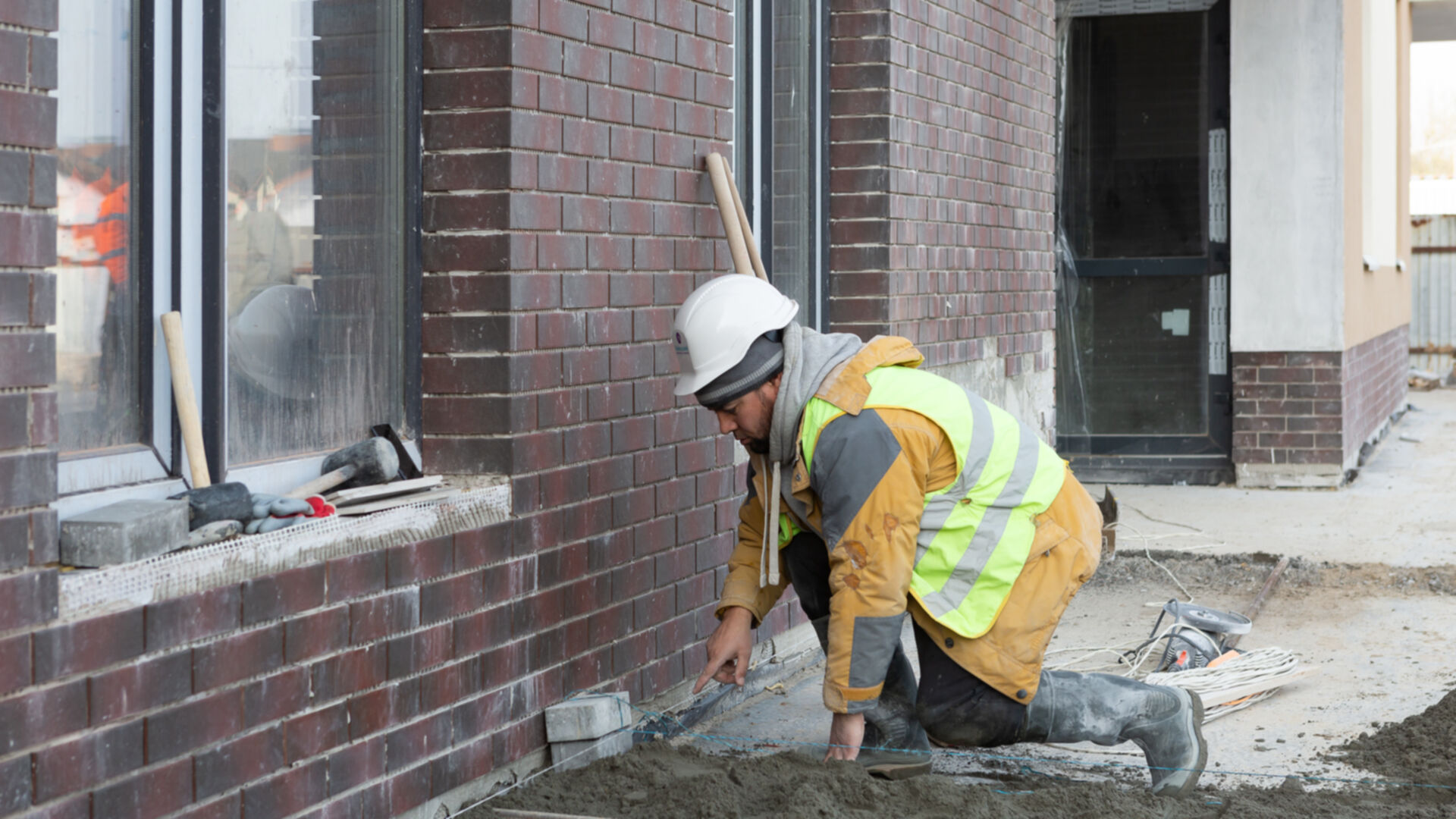

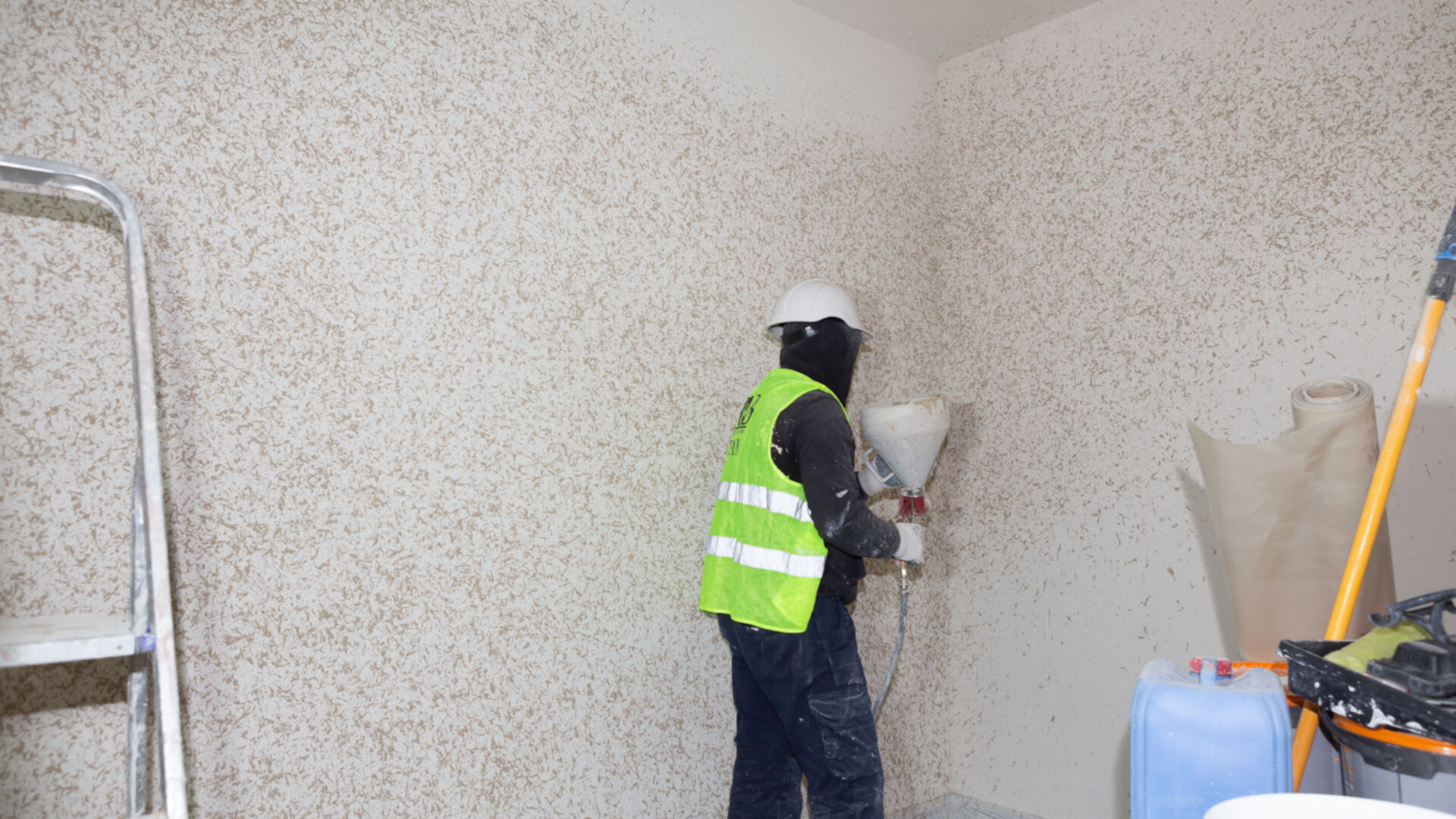

Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024

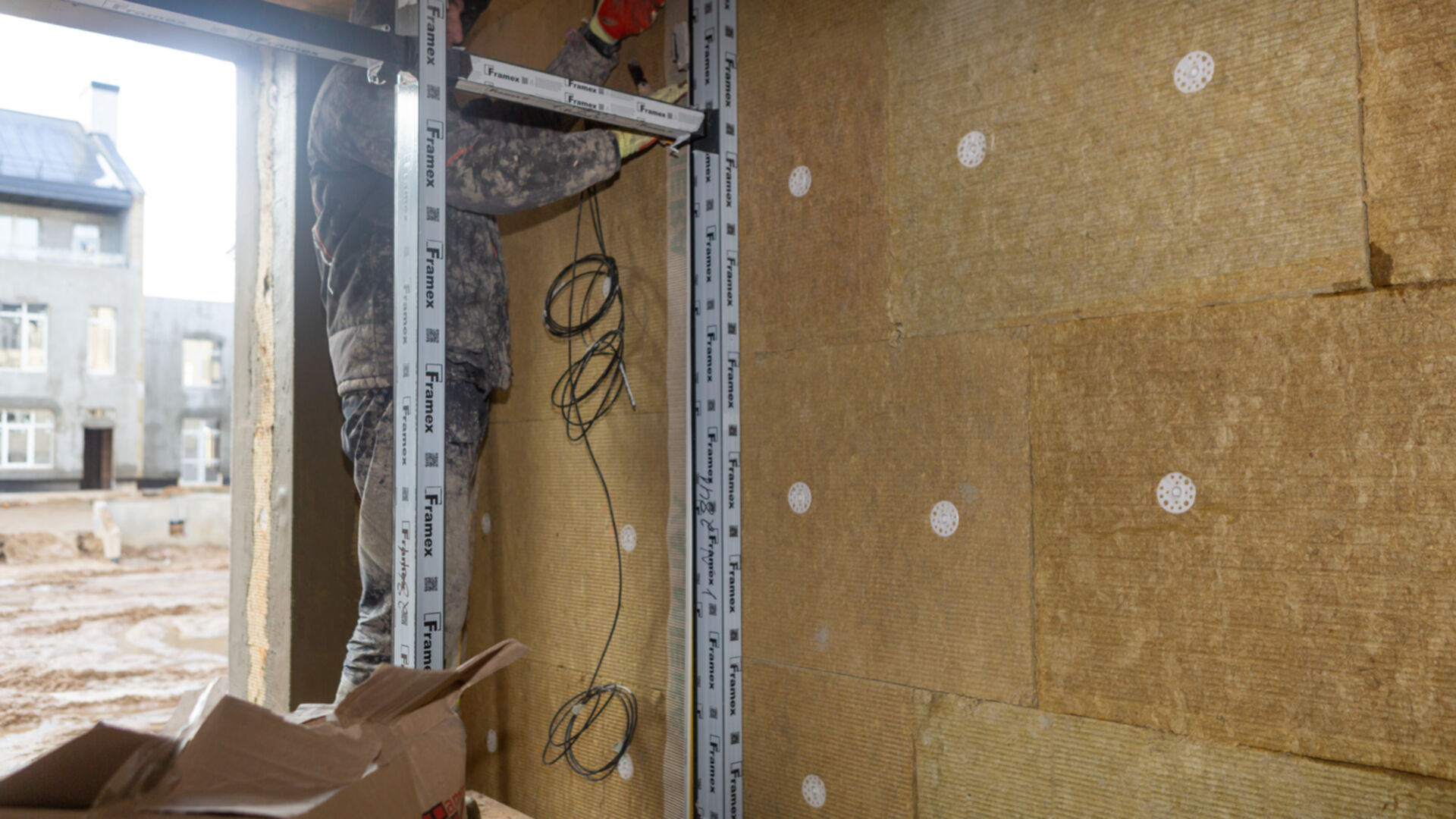

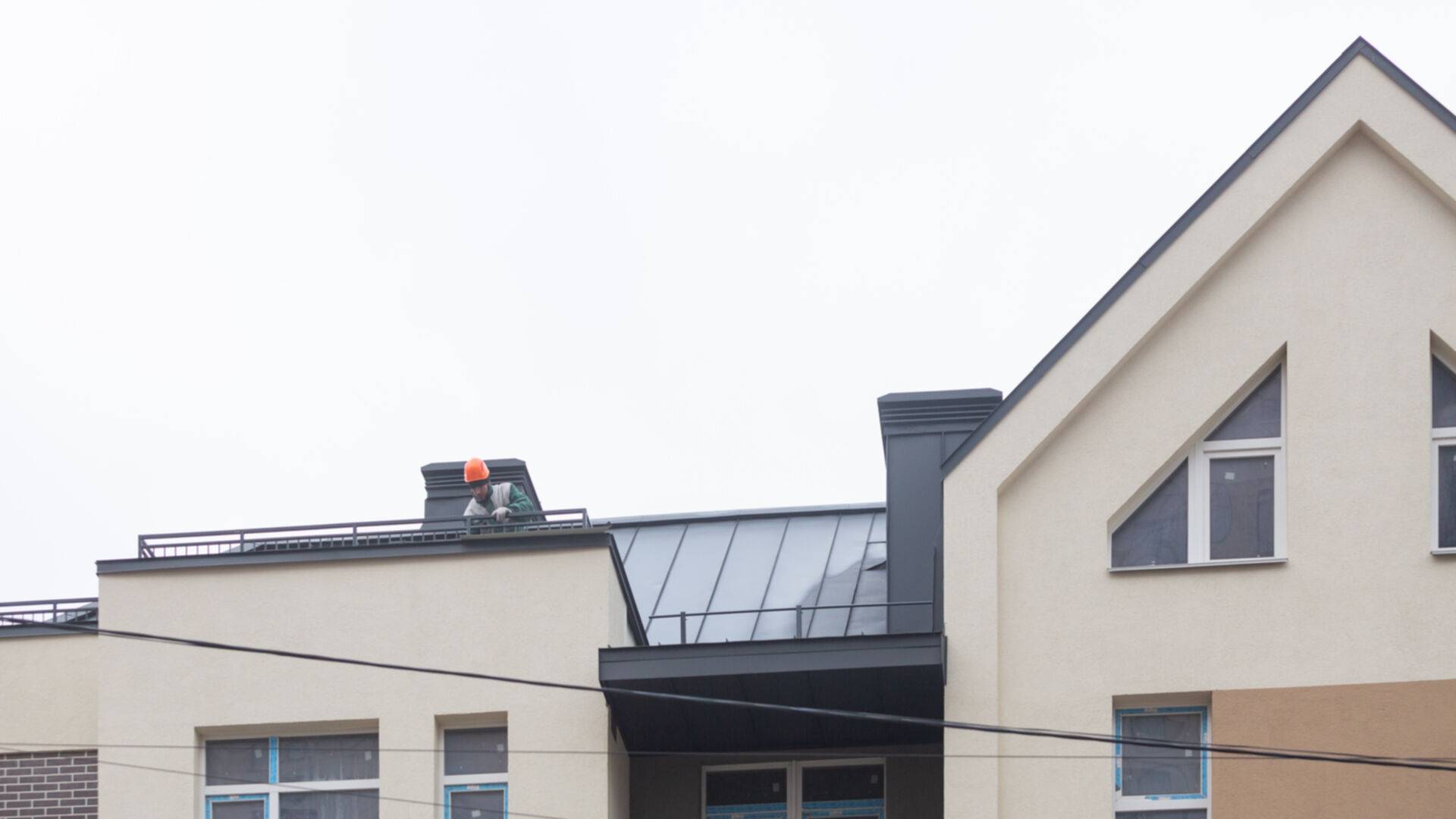

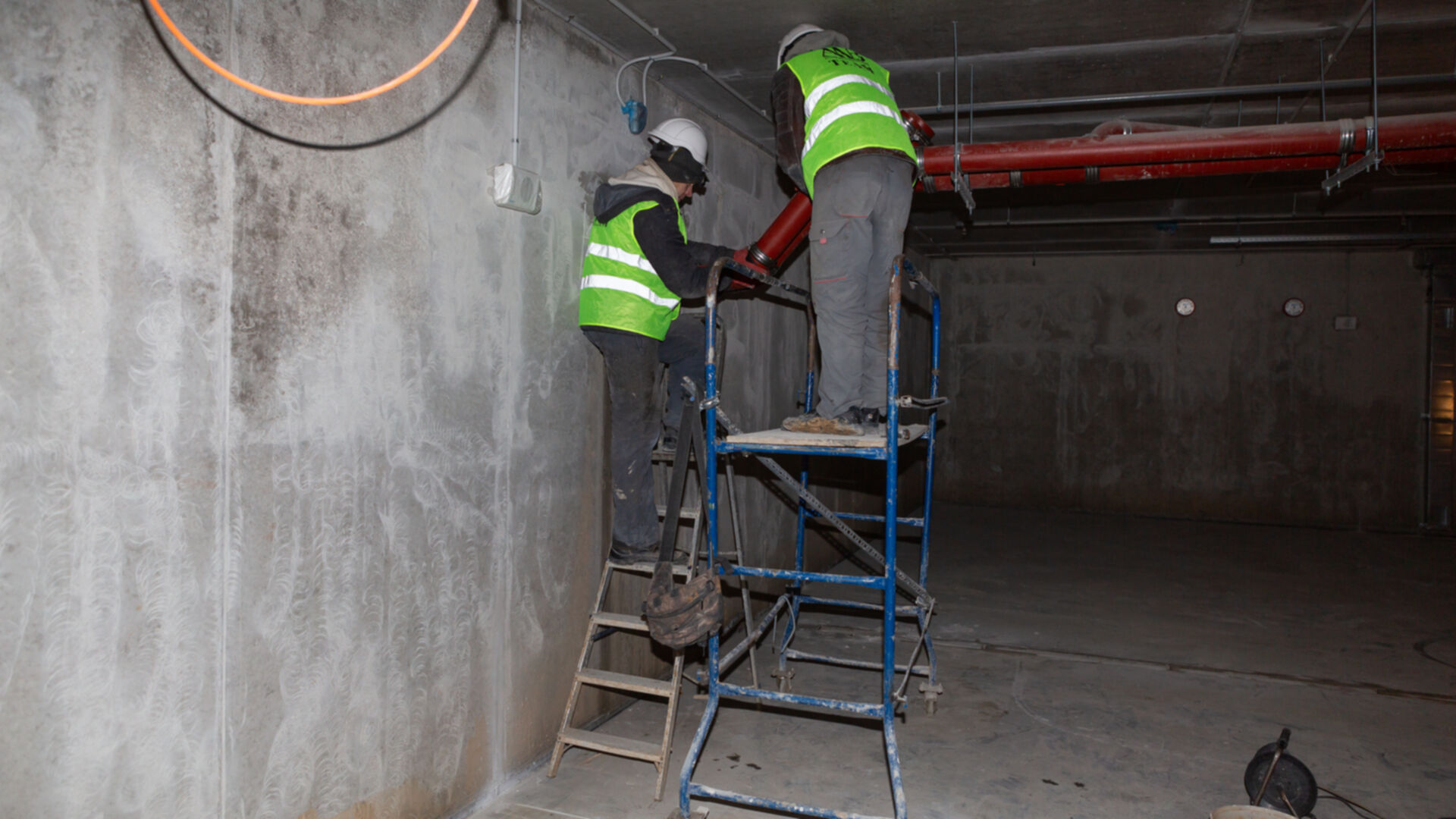

Станом на січень 2024

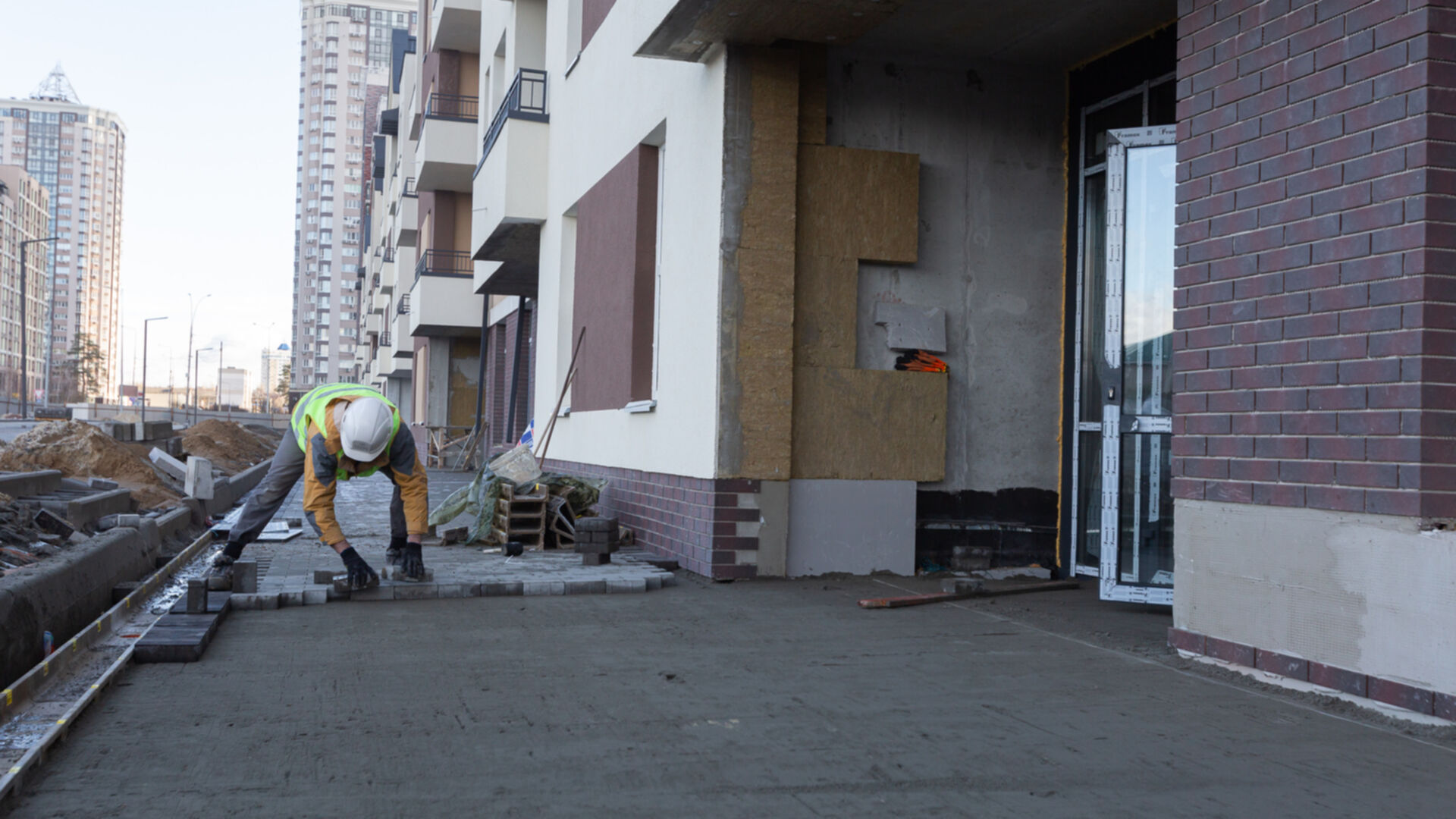

Станом на грудень 2023
Станом на листопад 2023

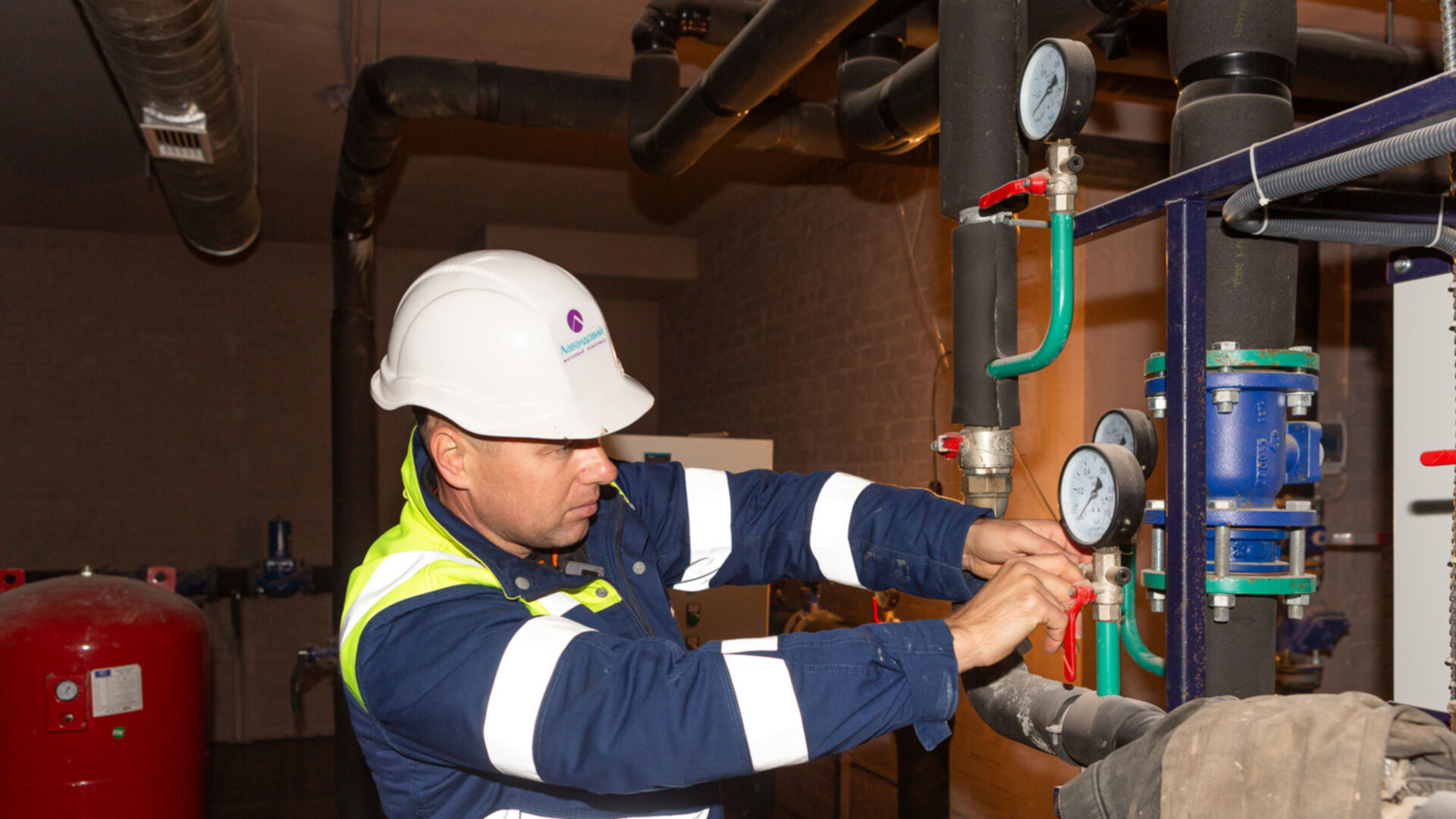

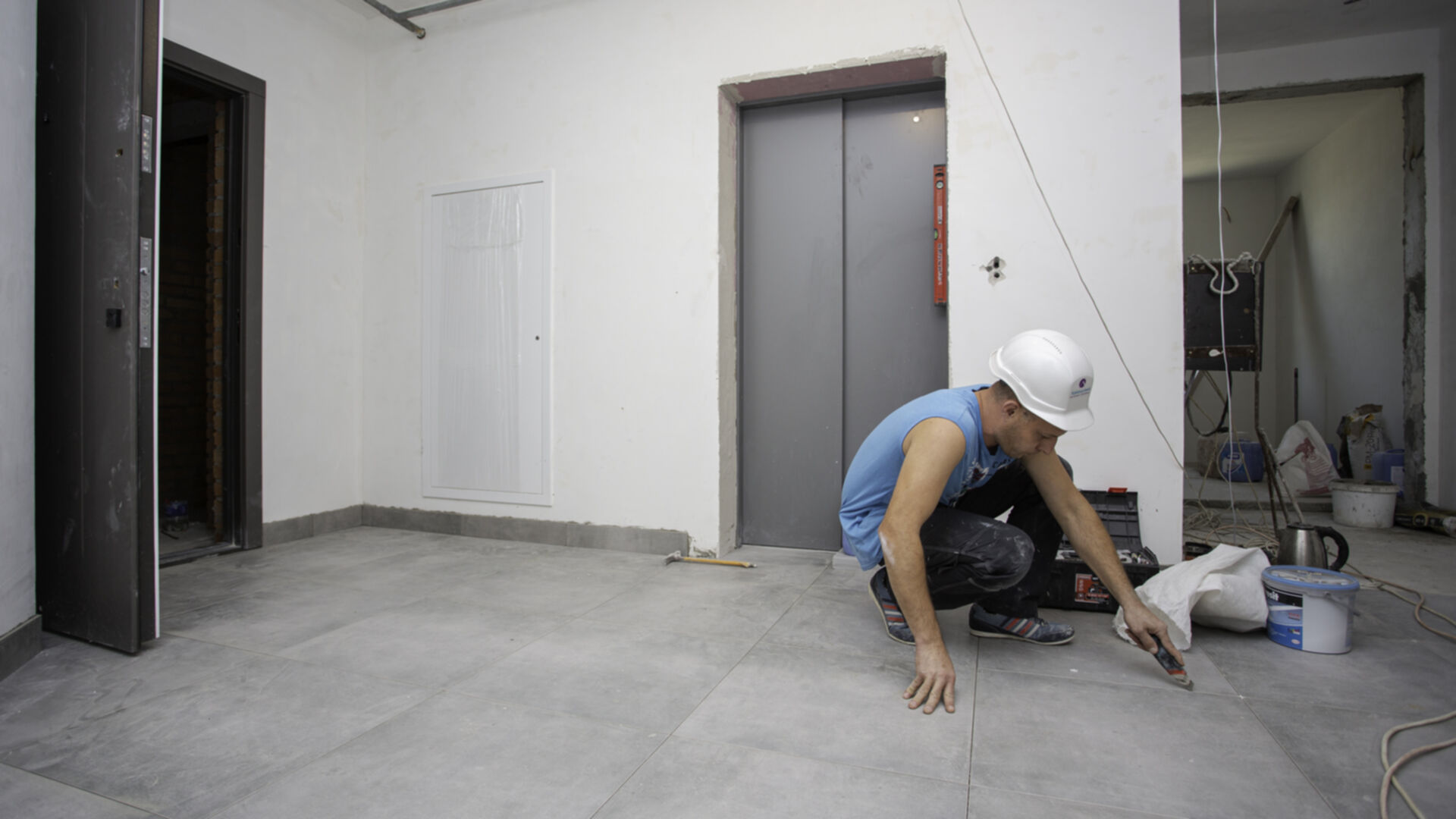

Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023

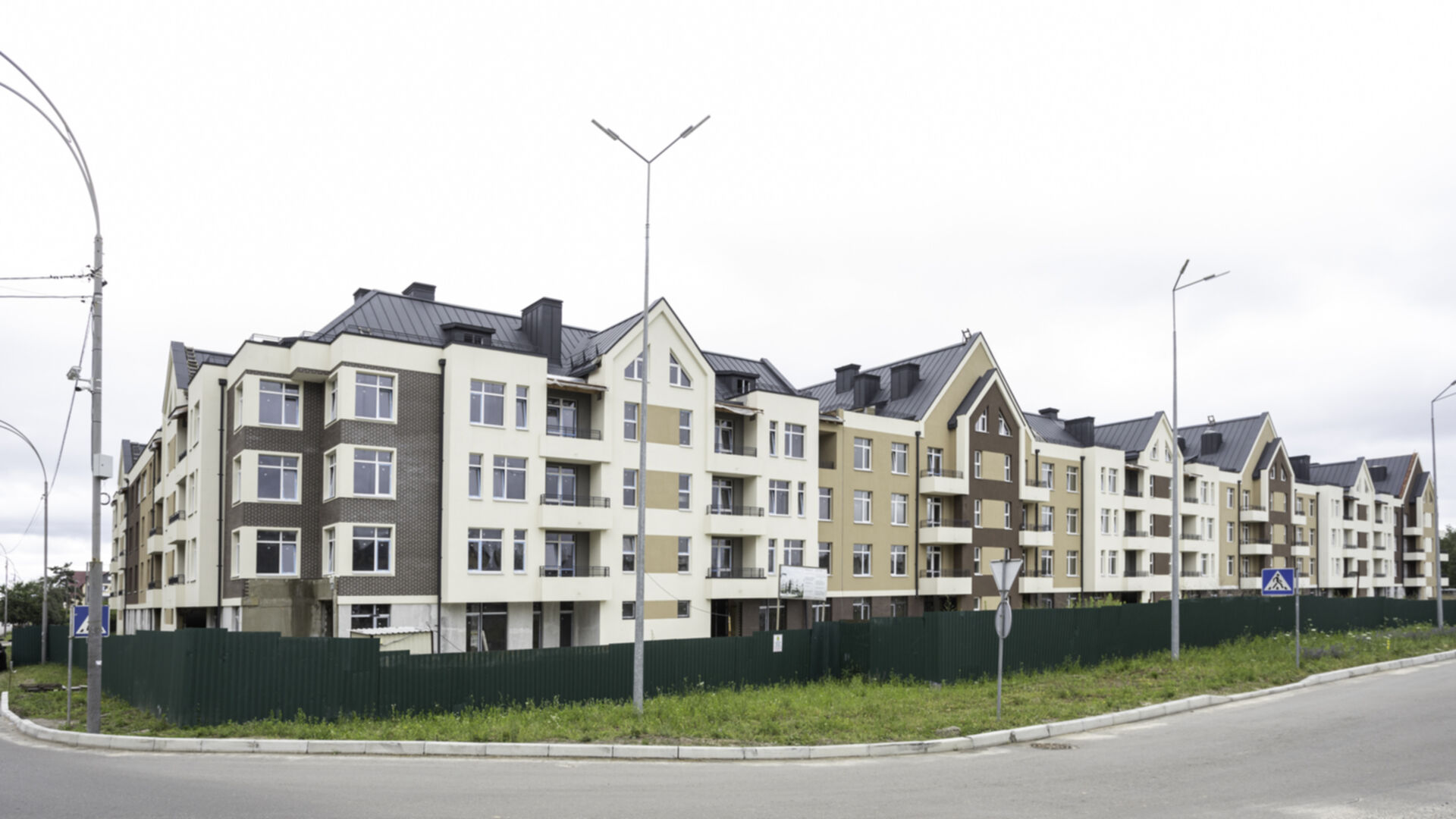

Станом на липень 2023
Станом на червень 2023
Станом на травень 2023

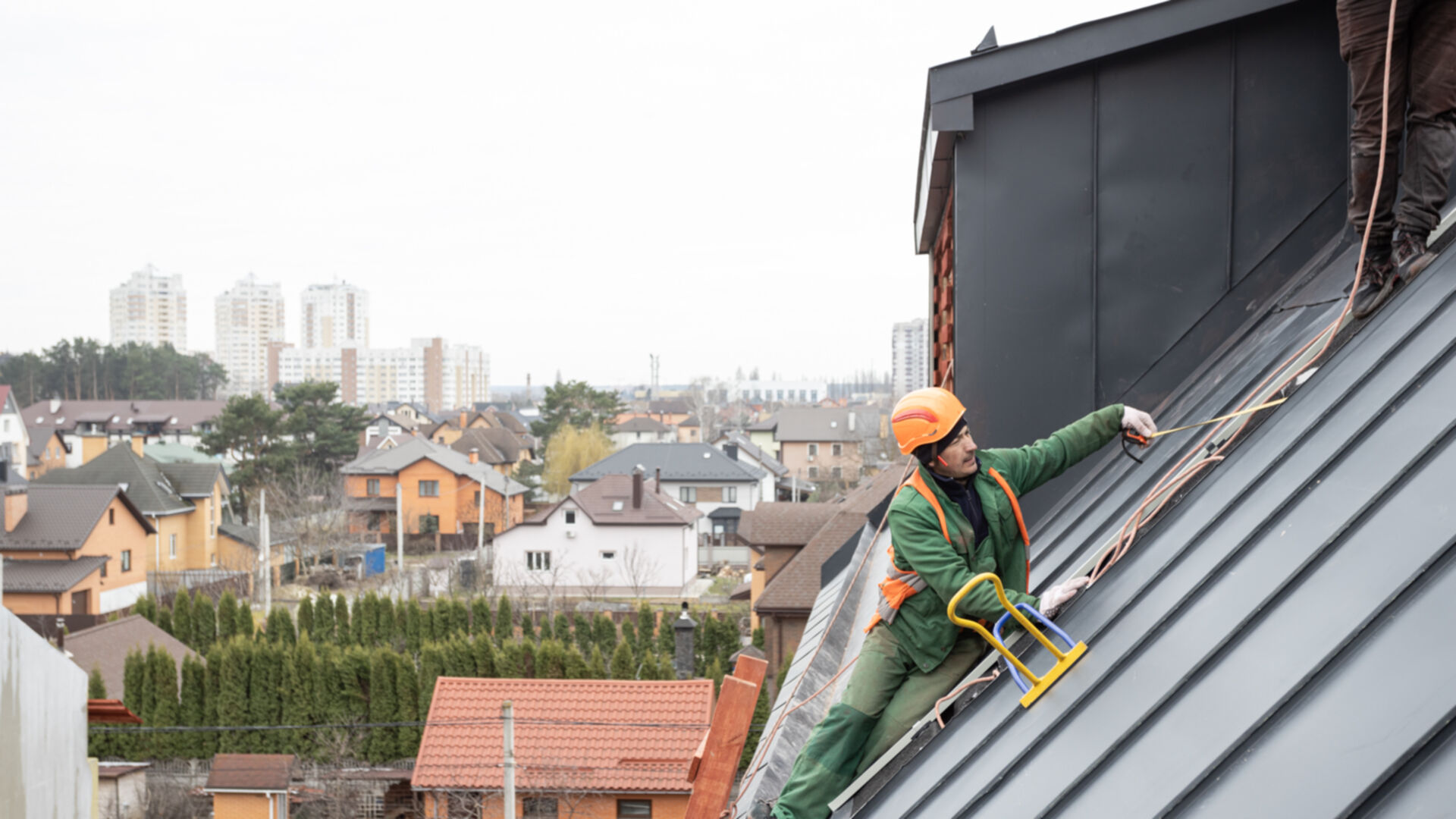

Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022

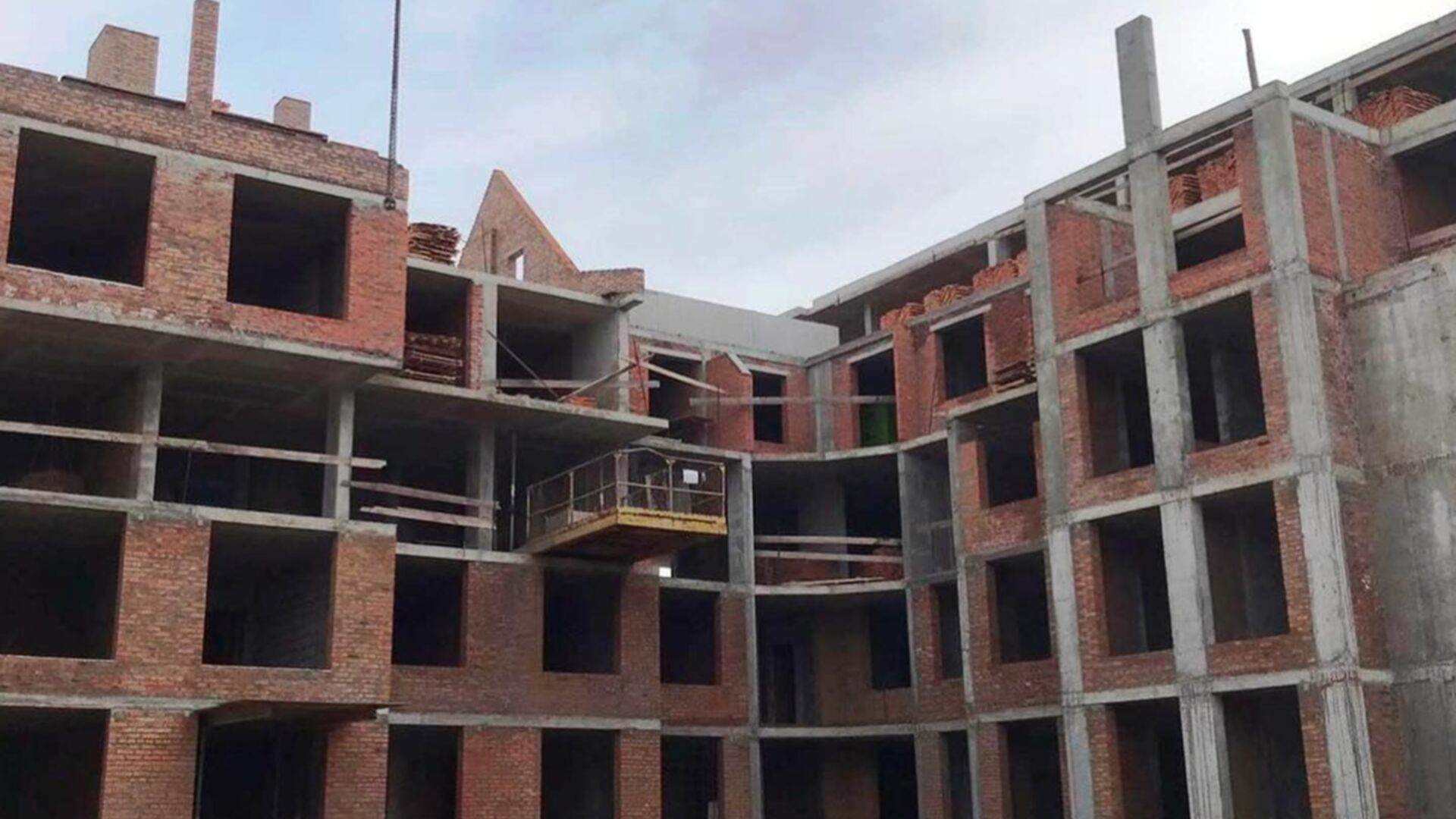

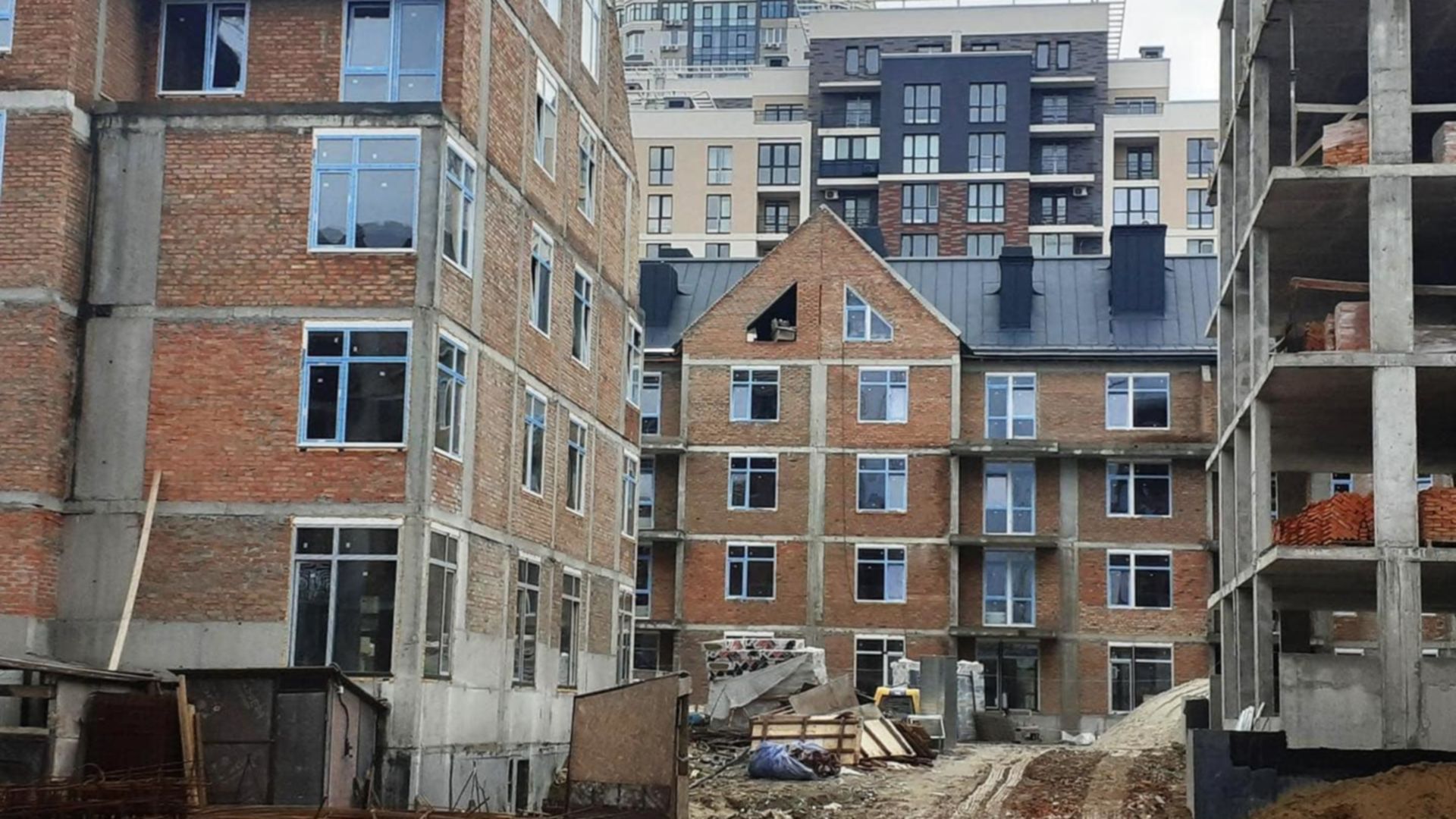

Станом на травень 2022

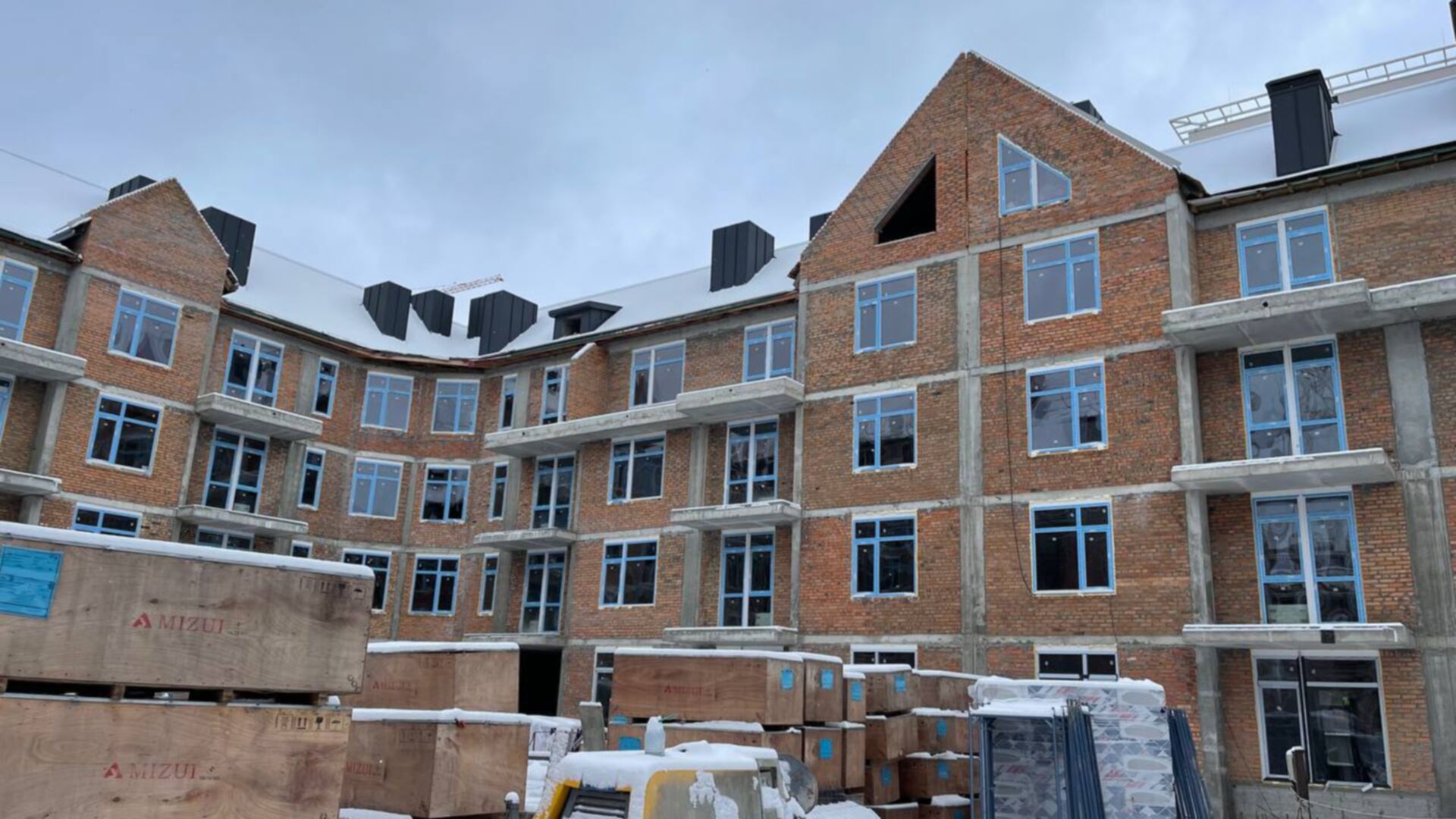

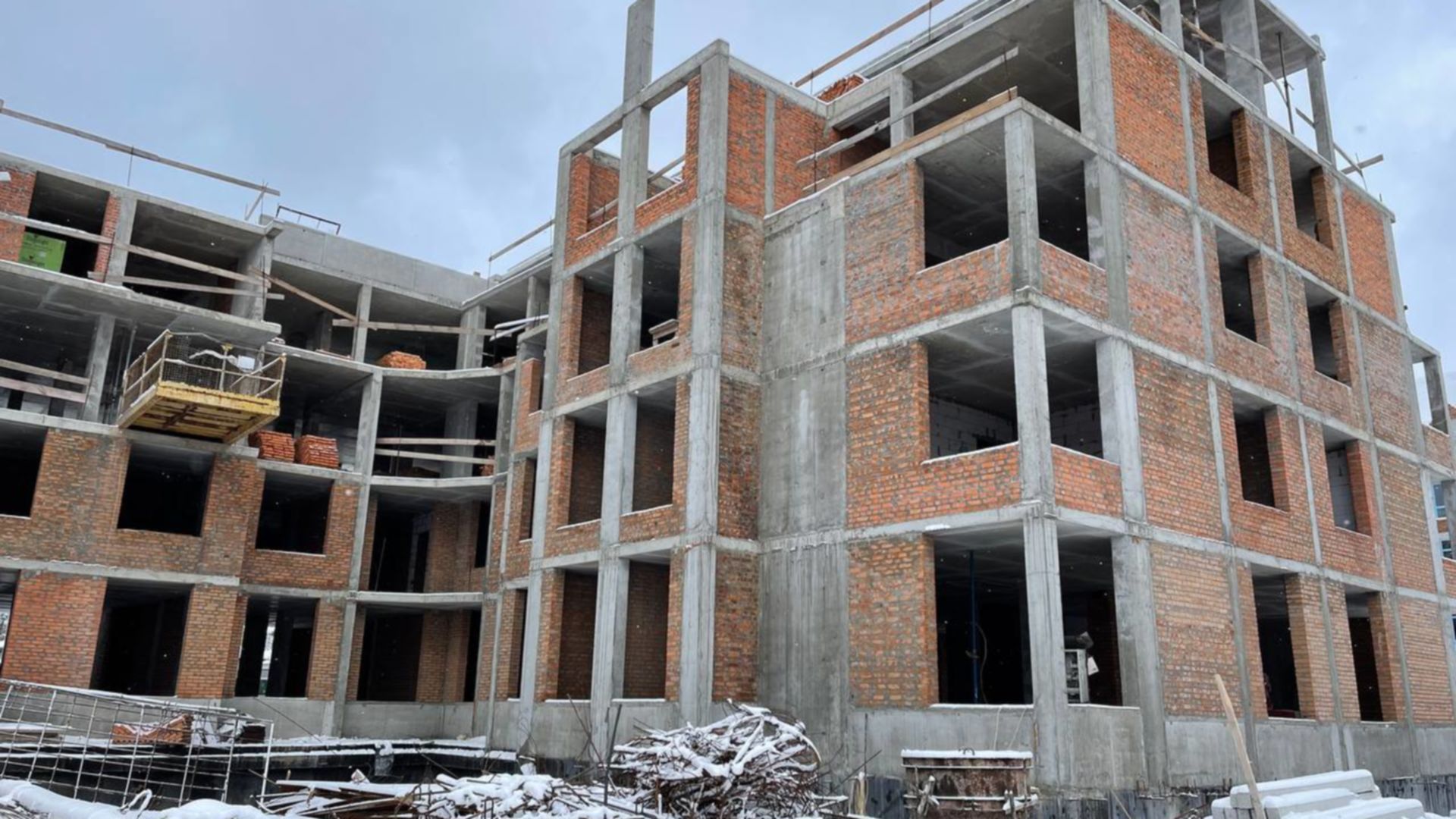

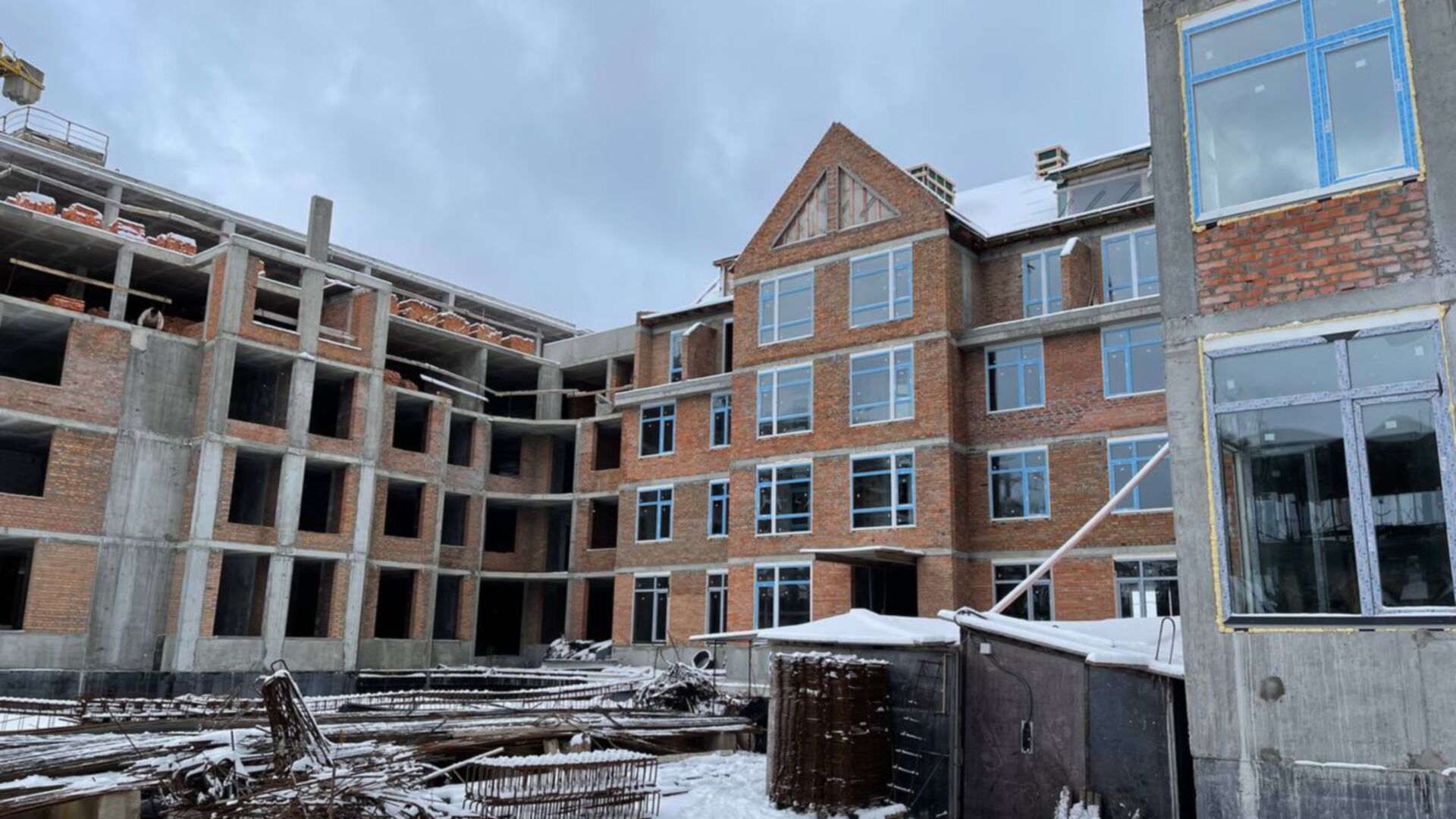

Станом на січень 2022

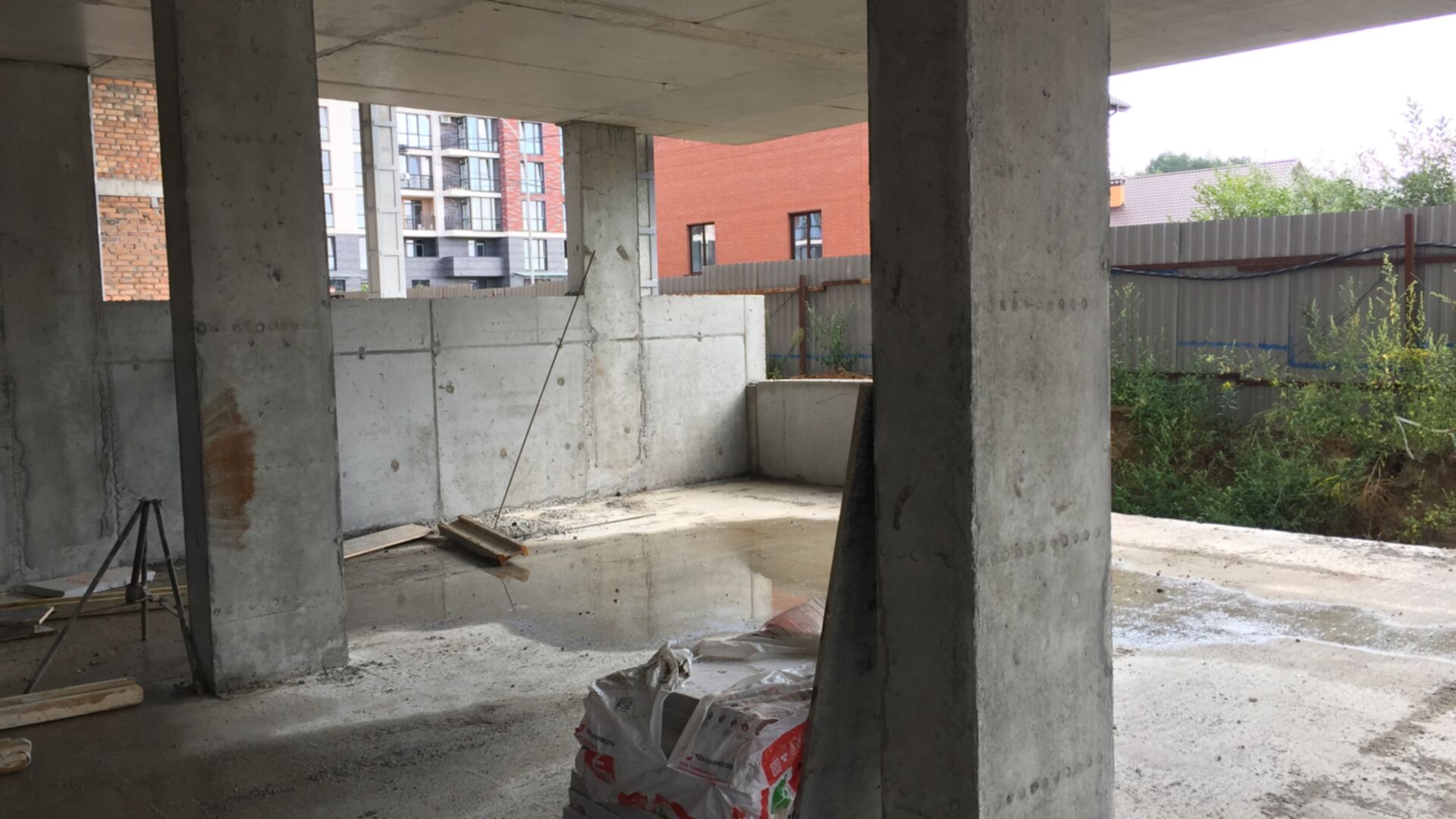

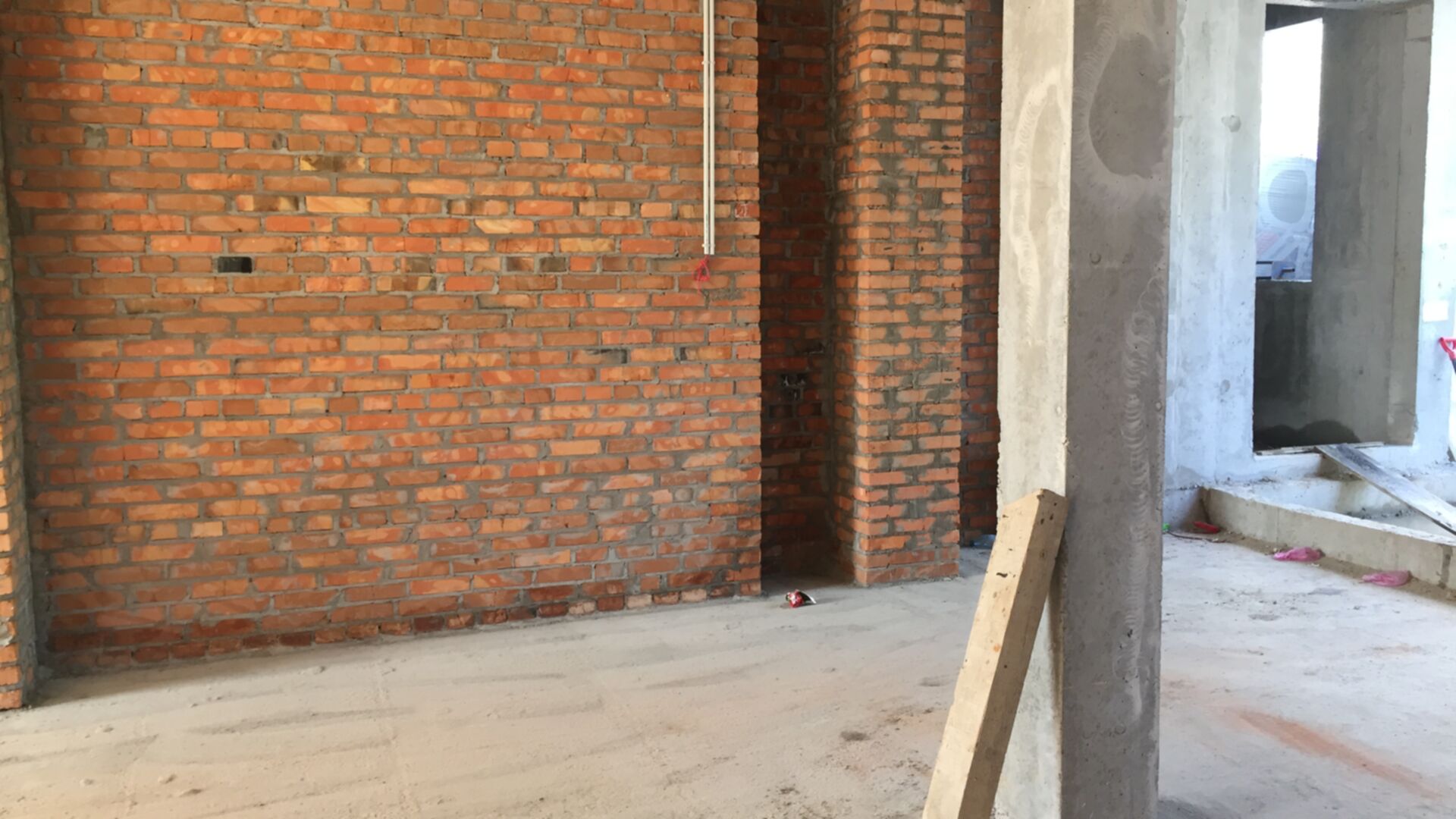

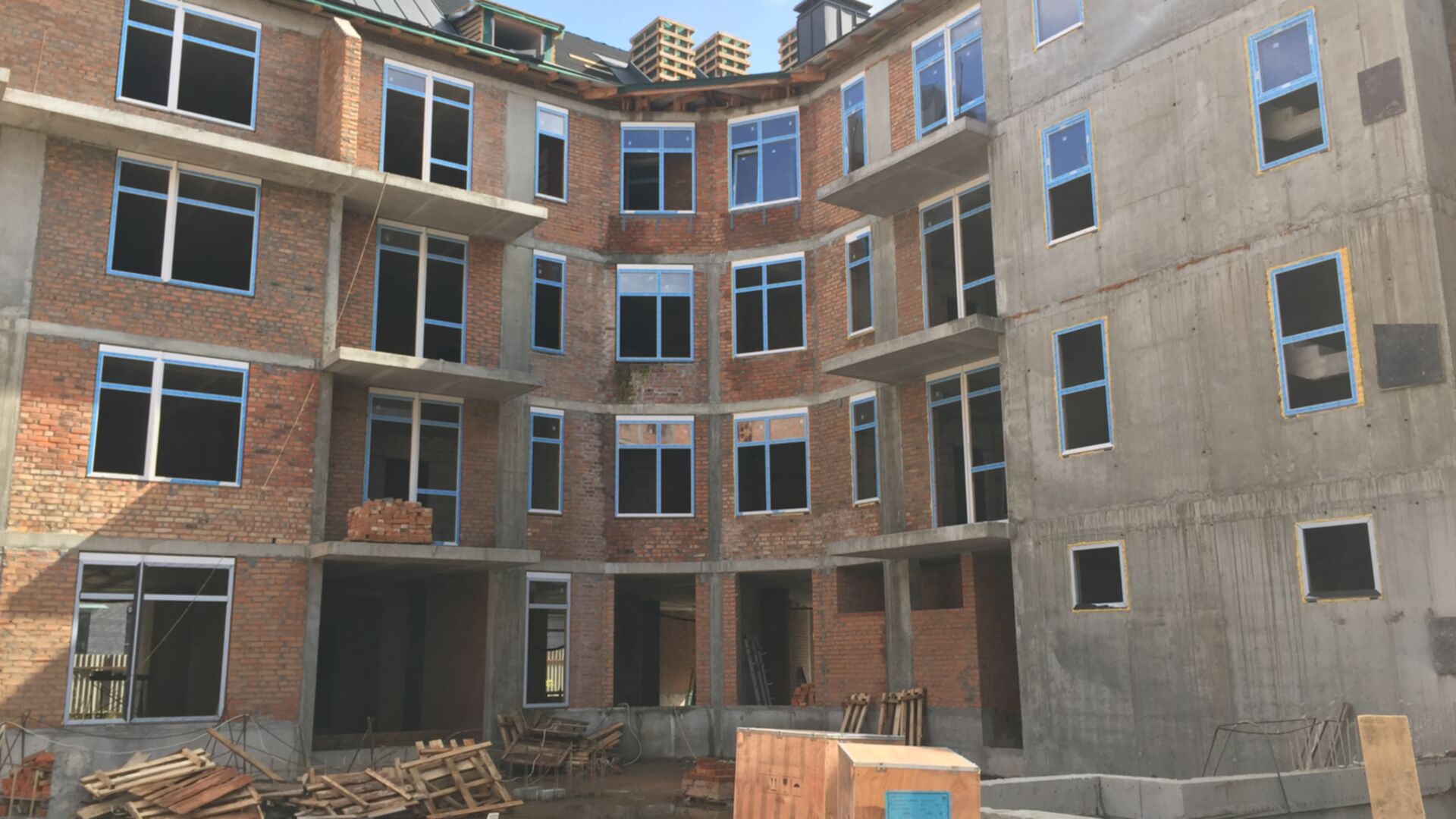

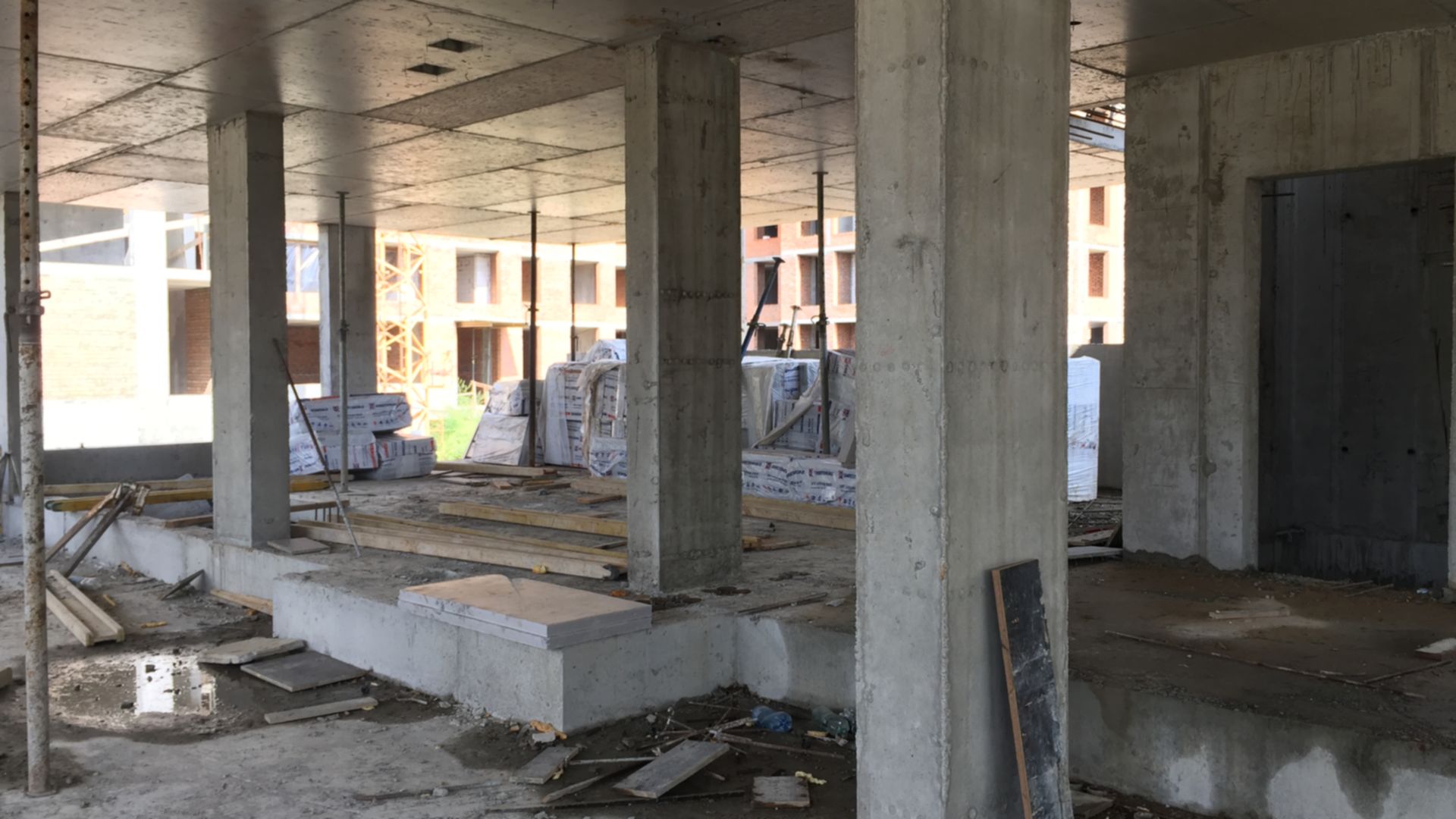

Станом на вересень 2021
Станом на липень 2021

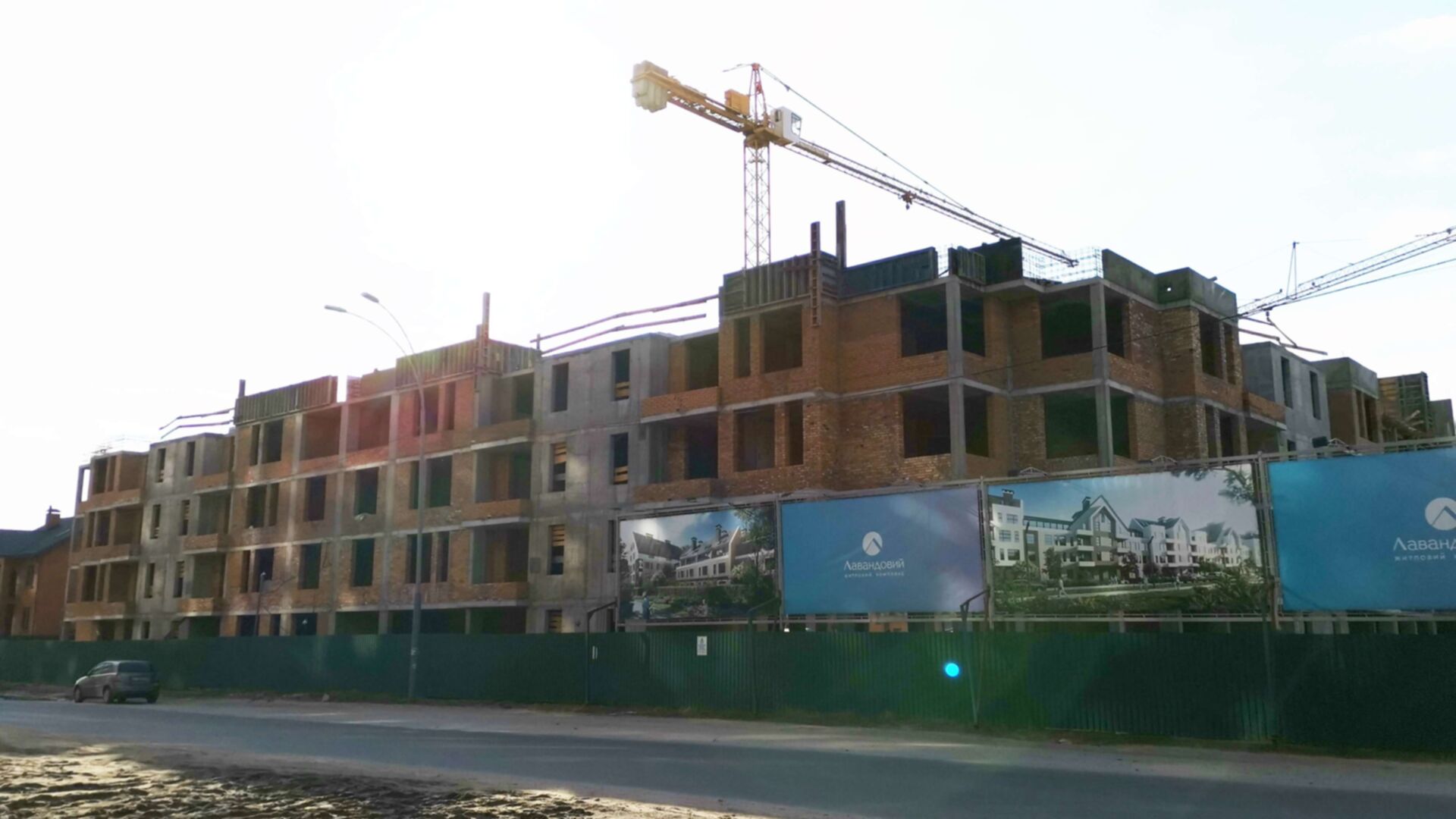

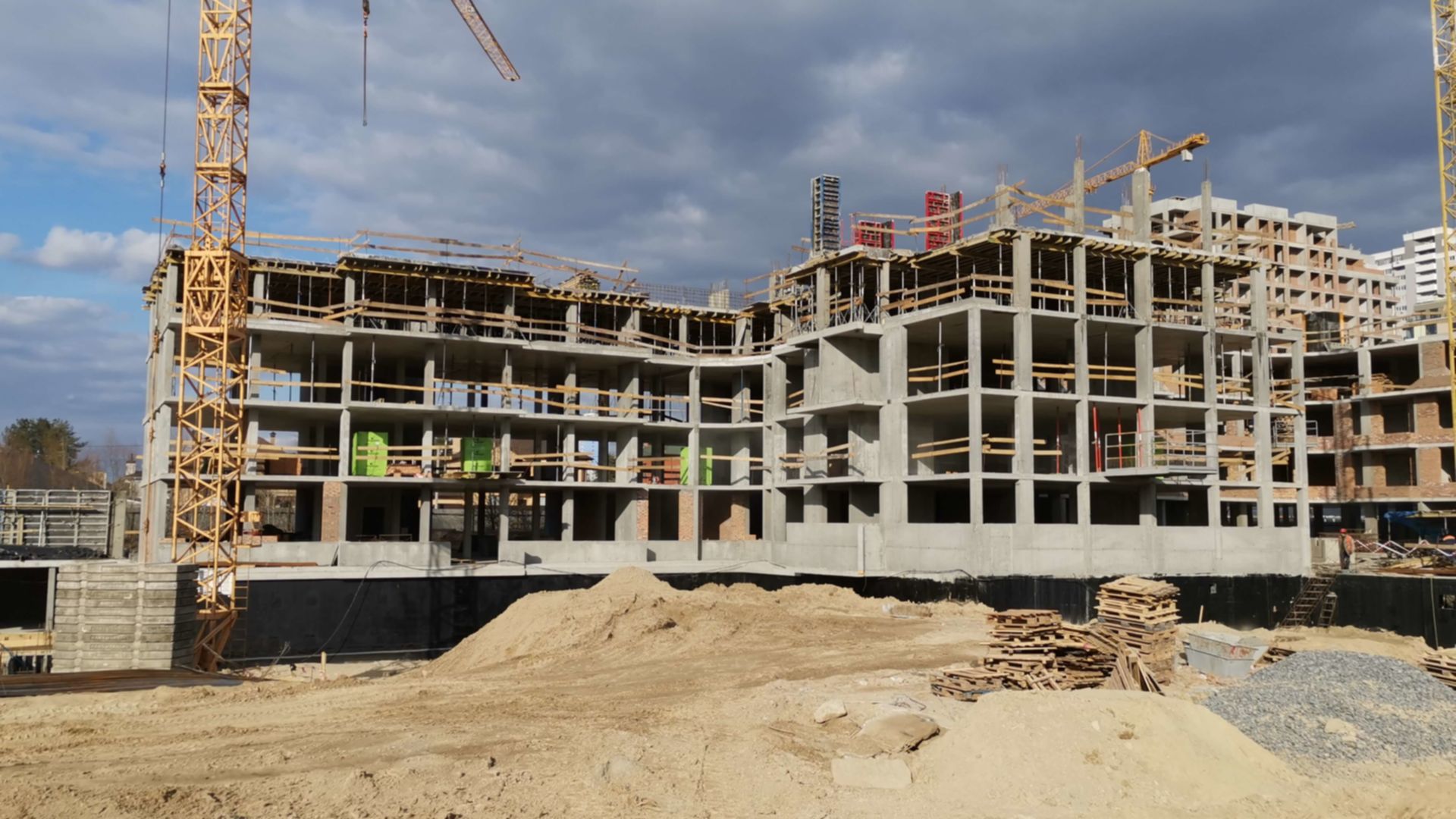

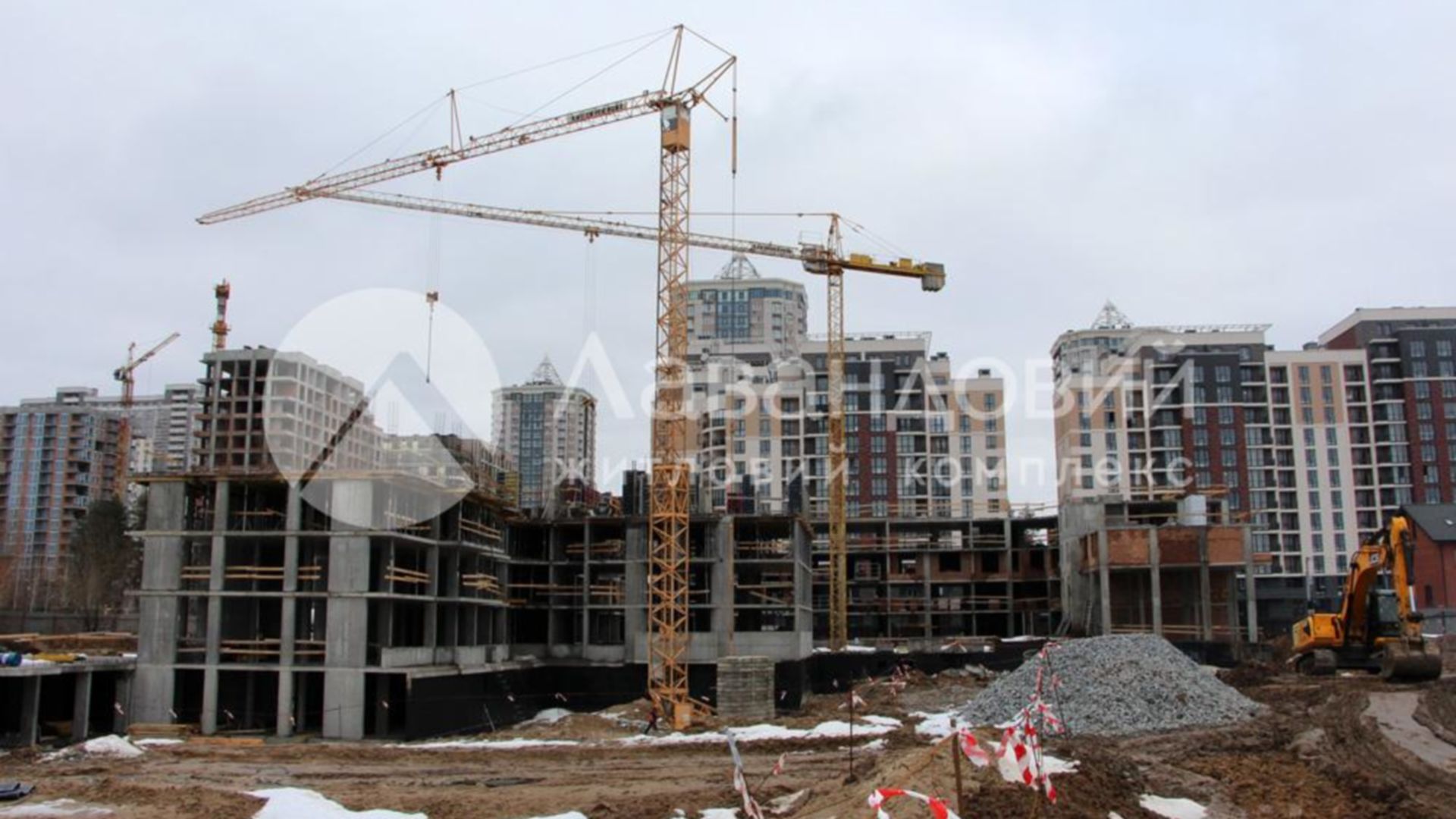

Станом на березень 2021
Станом на грудень 2020
Станом на листопад 2020

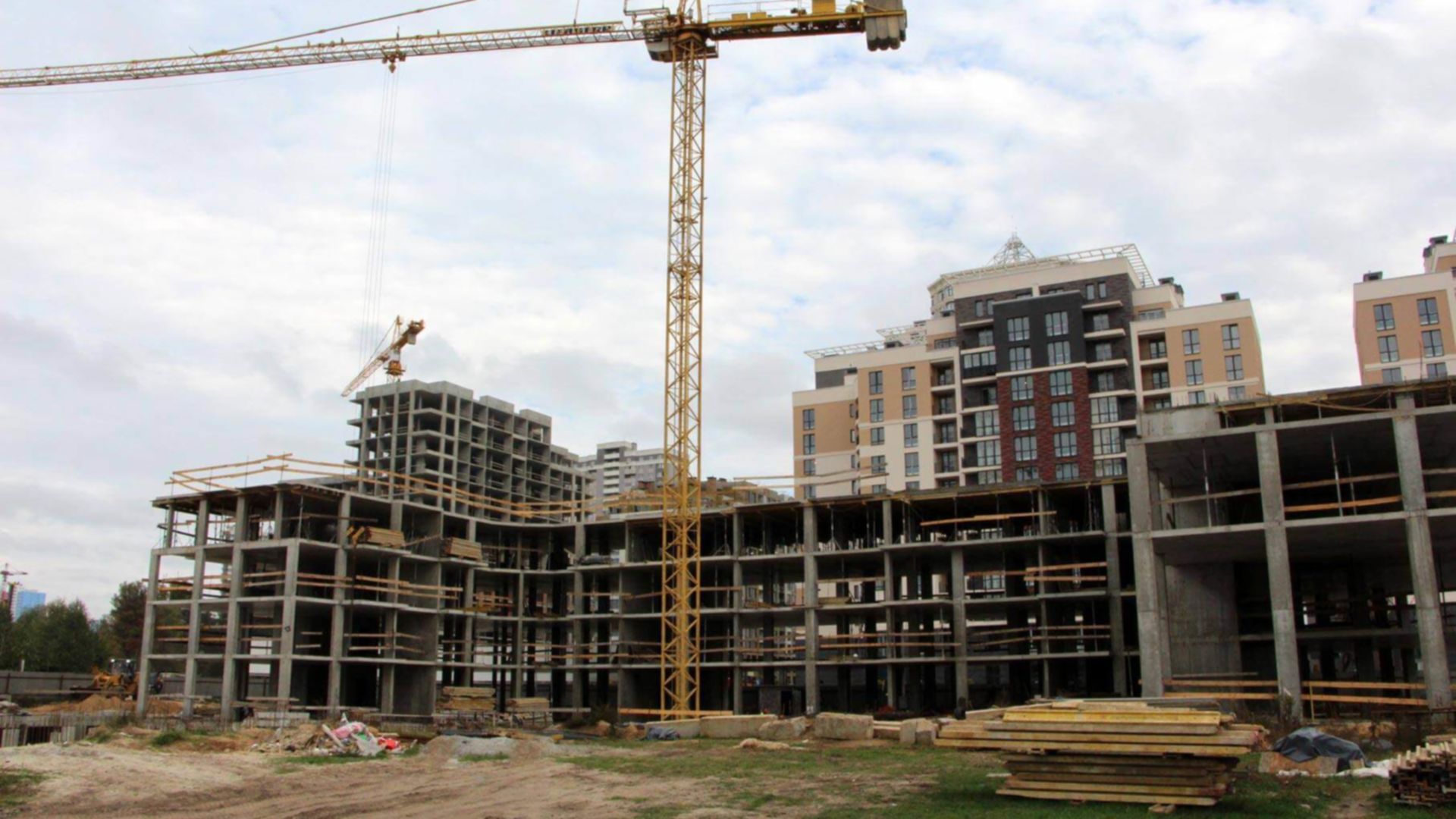

Станом на жовтень 2020
Станом на вересень 2020

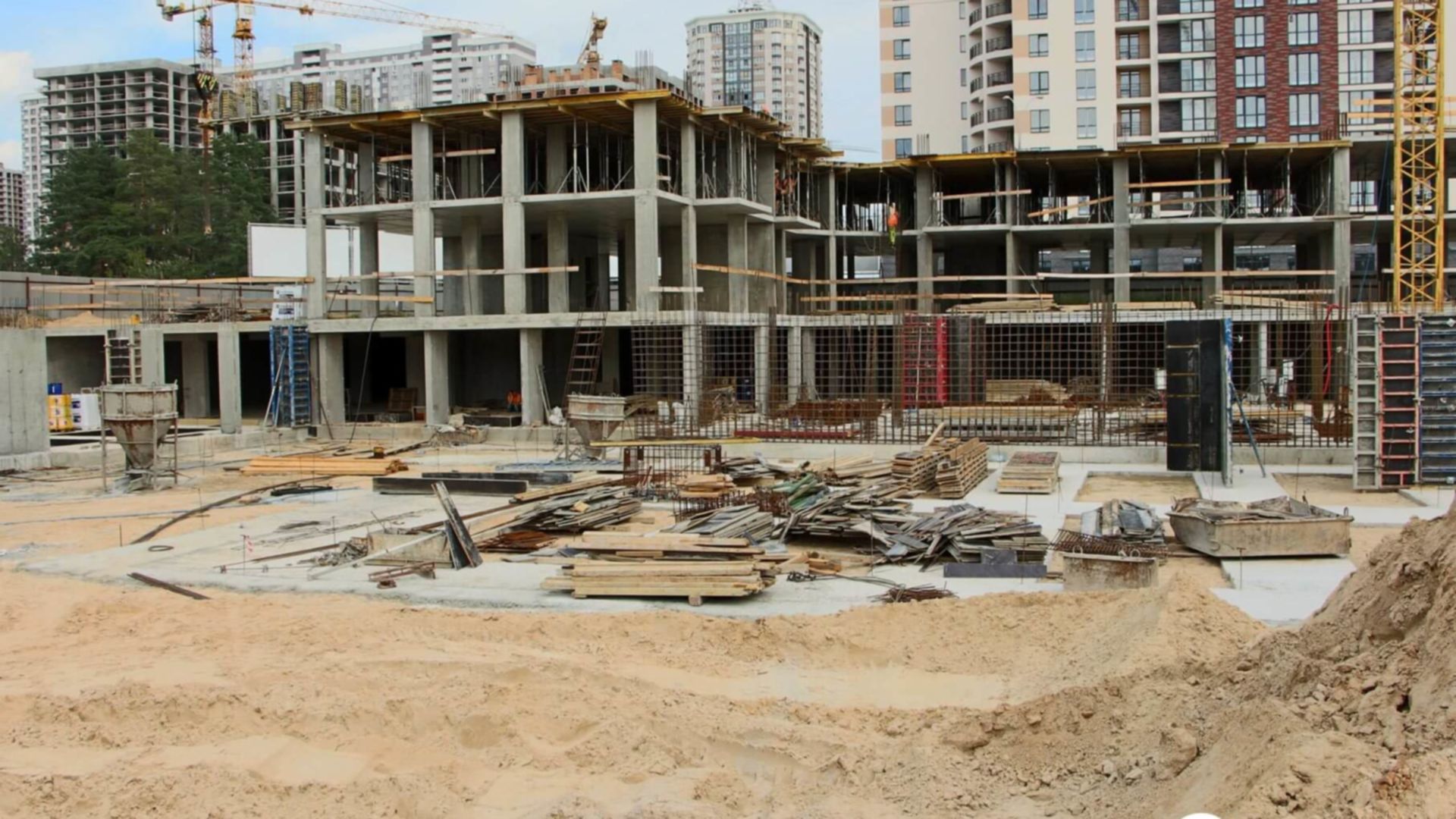

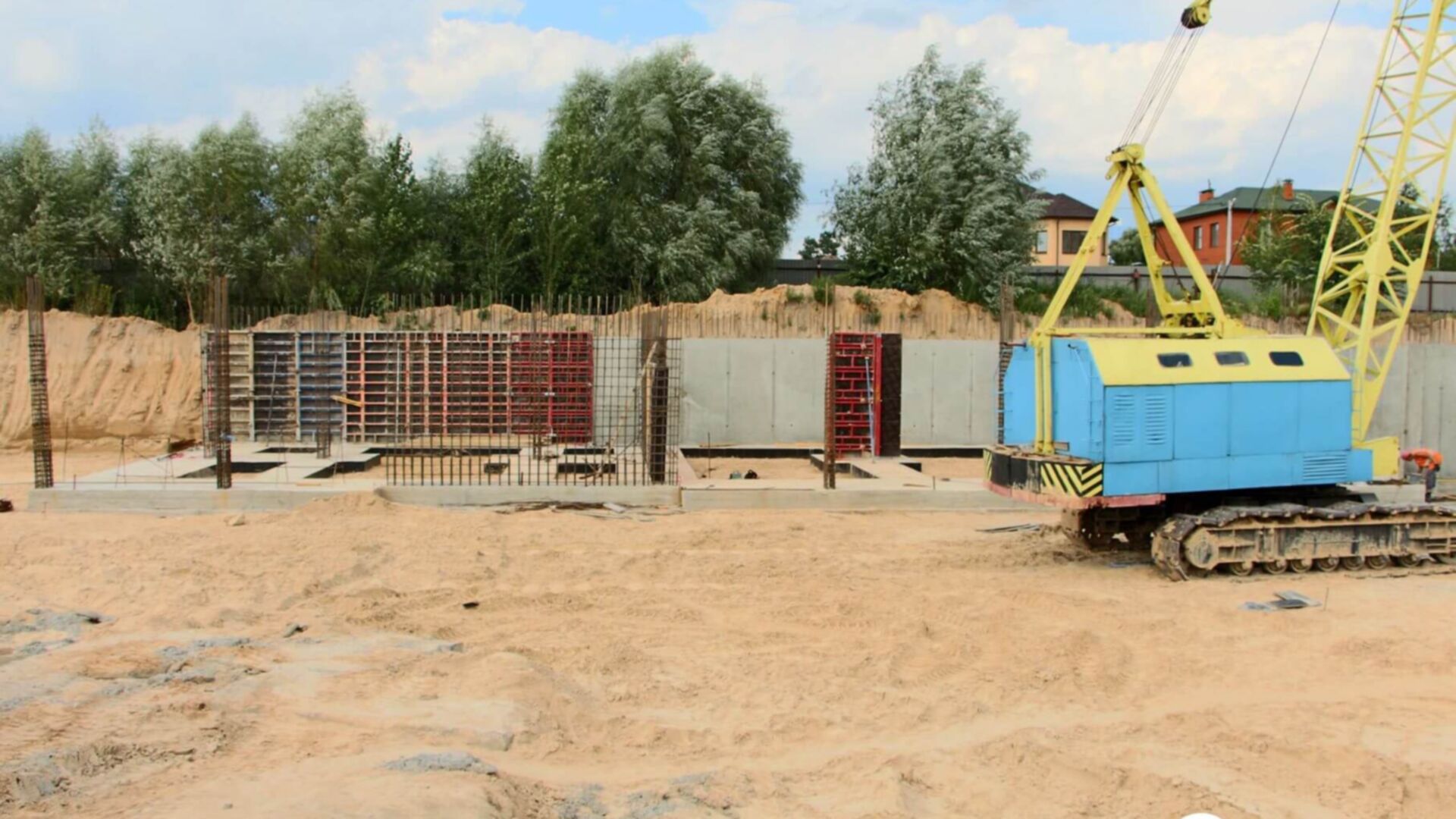

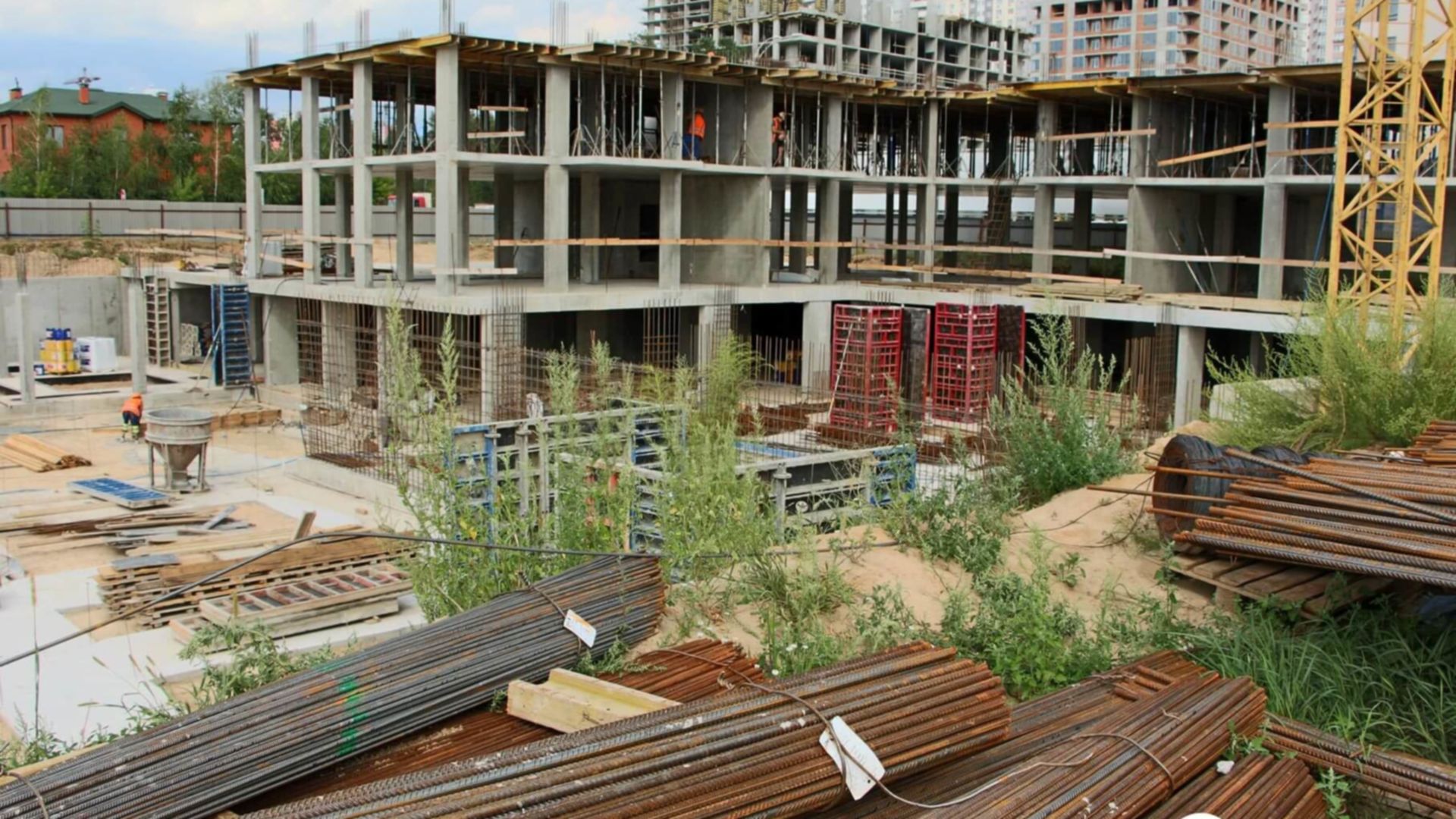

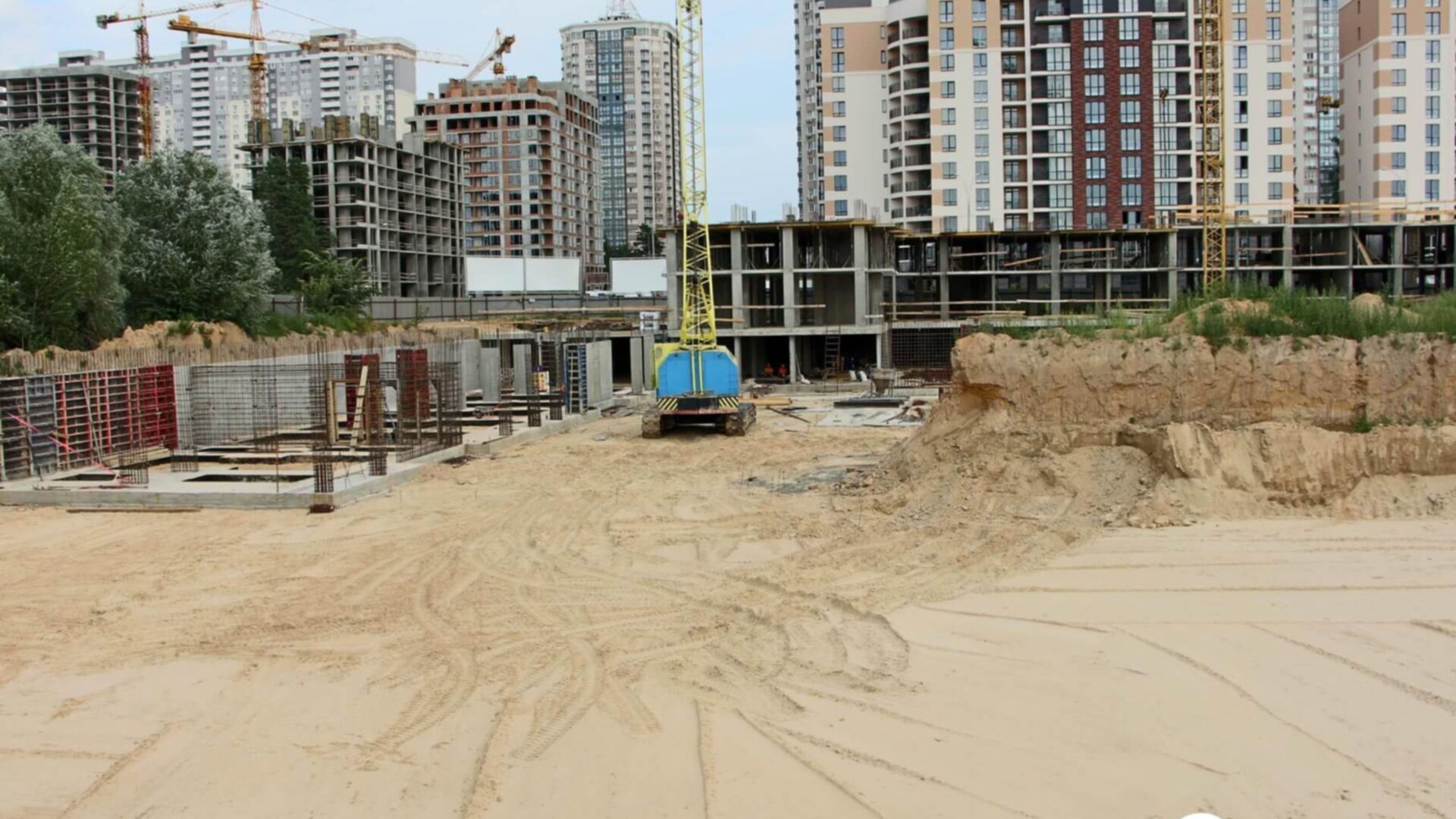

Станом на серпень 2020
Станом на липень 2020
Секція 4, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024

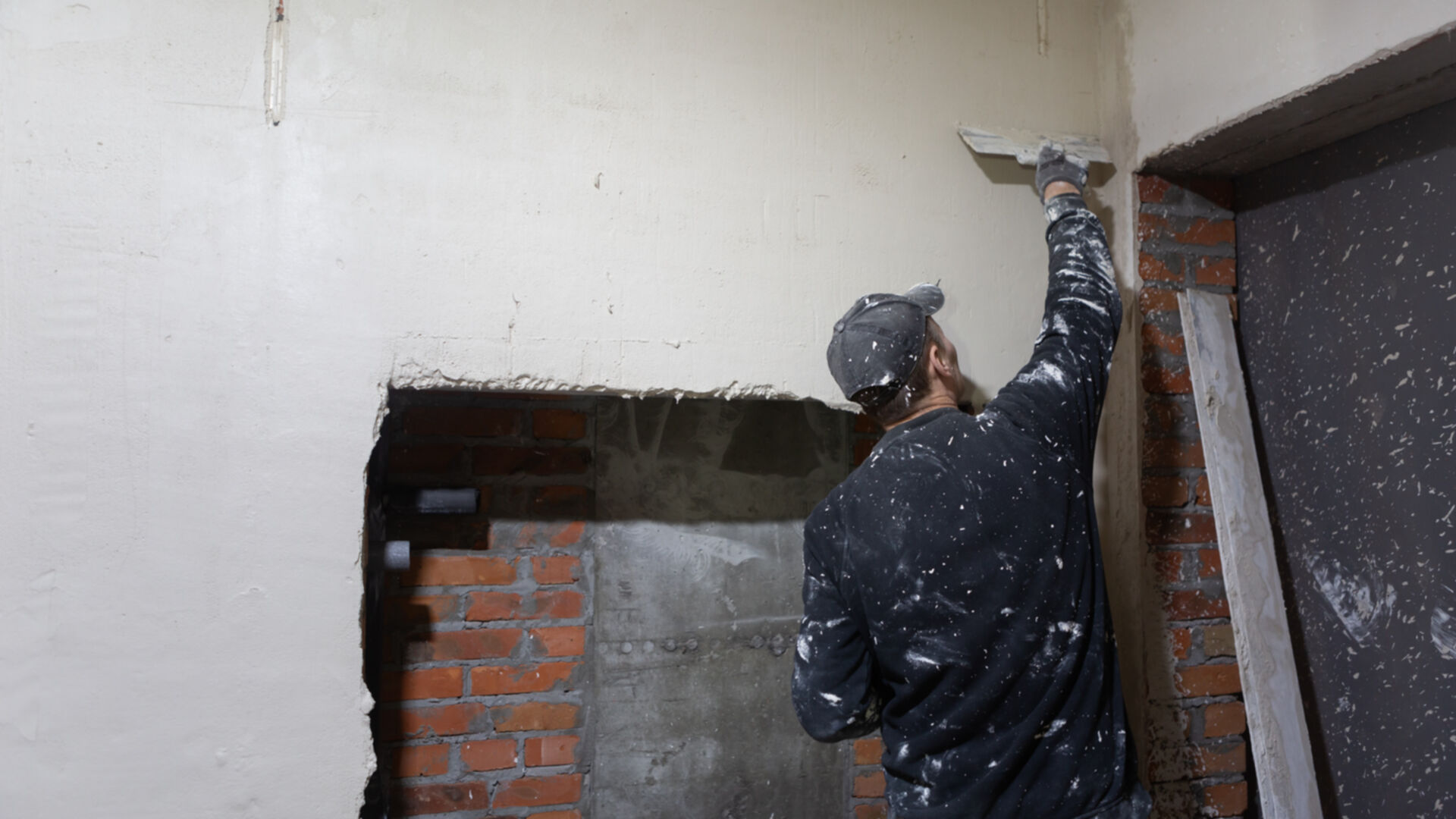

Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на січень 2022
Станом на березень 2021
Секція 5, будинок 1
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10
Станом на червень 2024

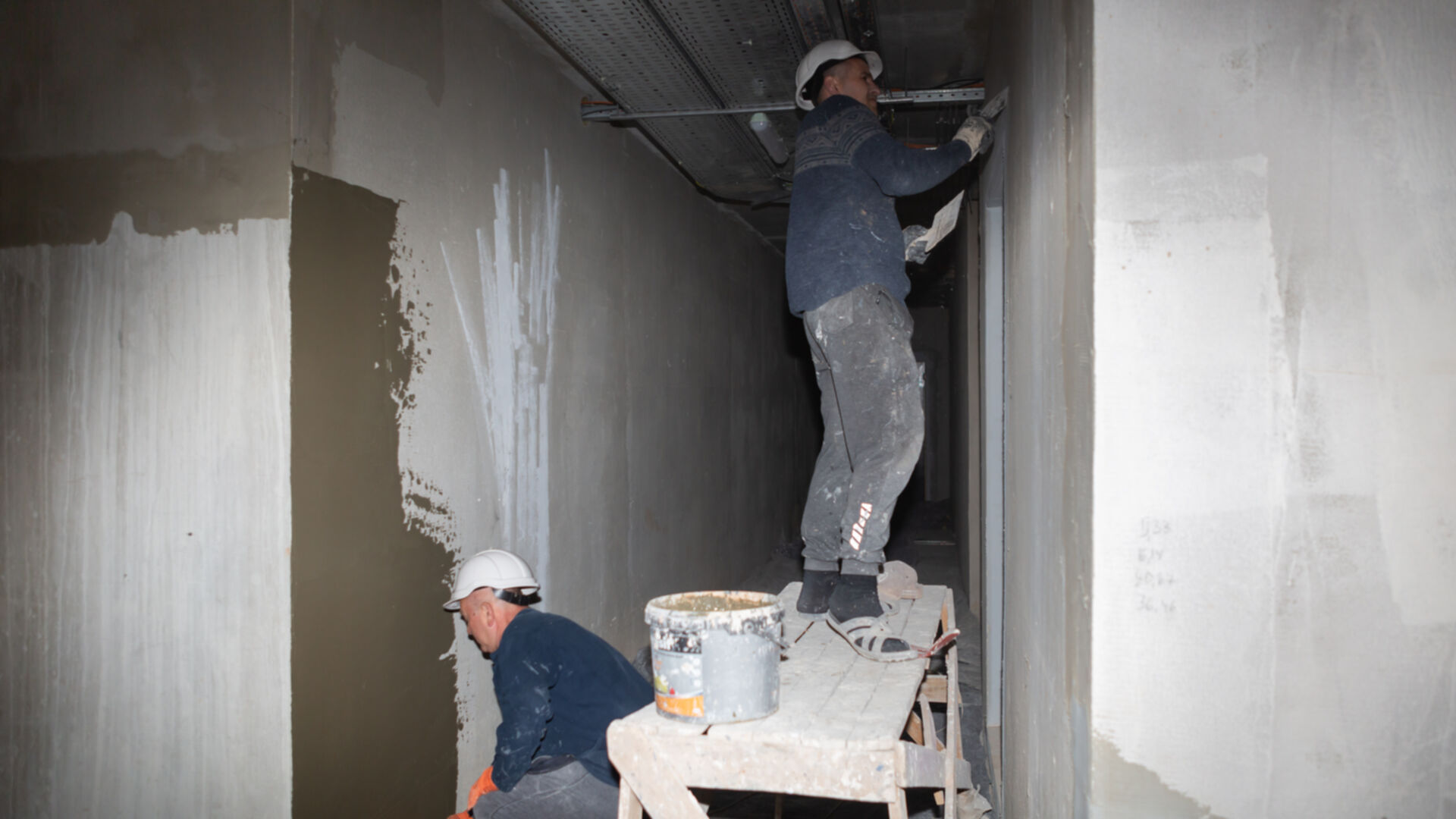

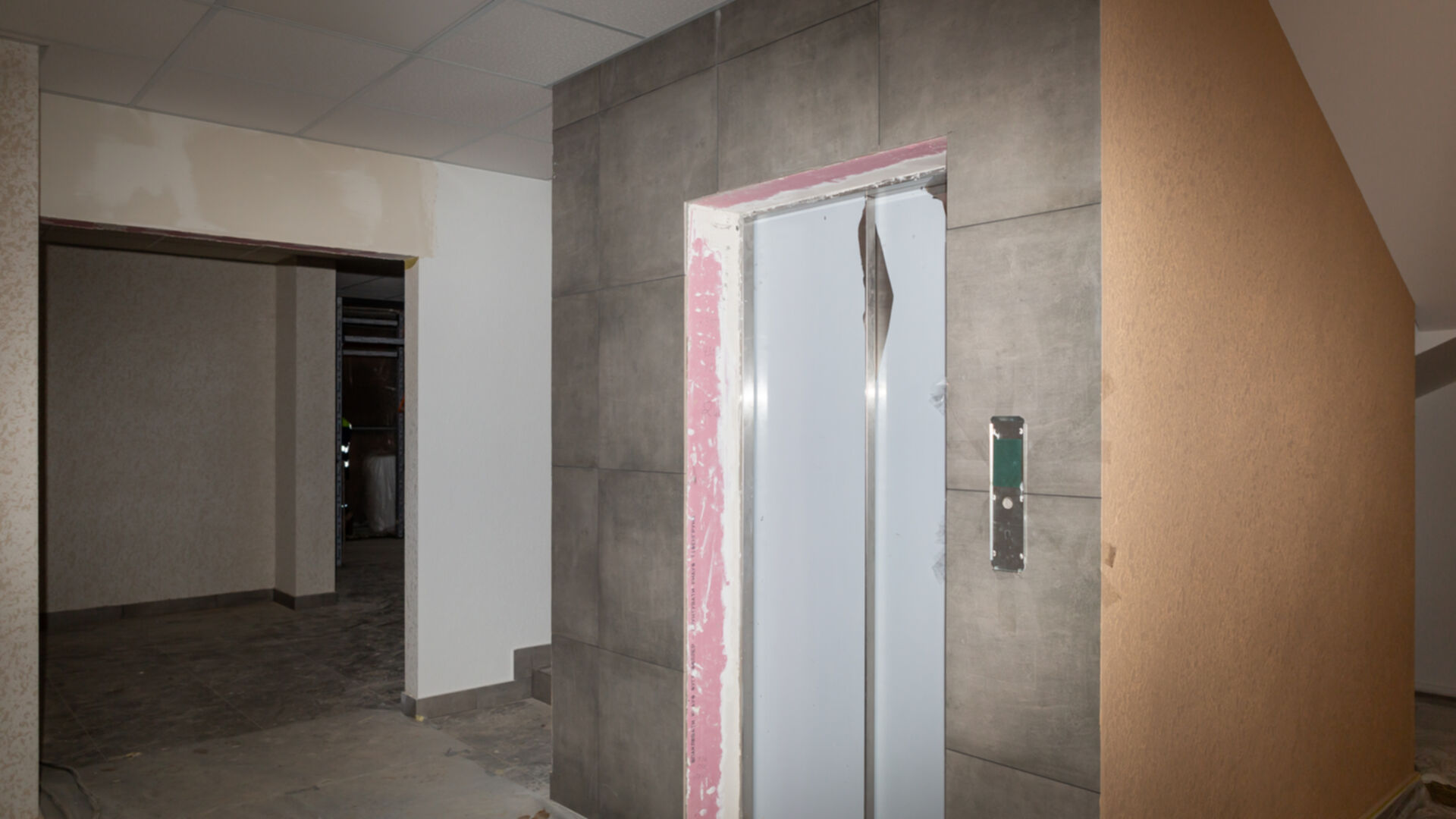

Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023

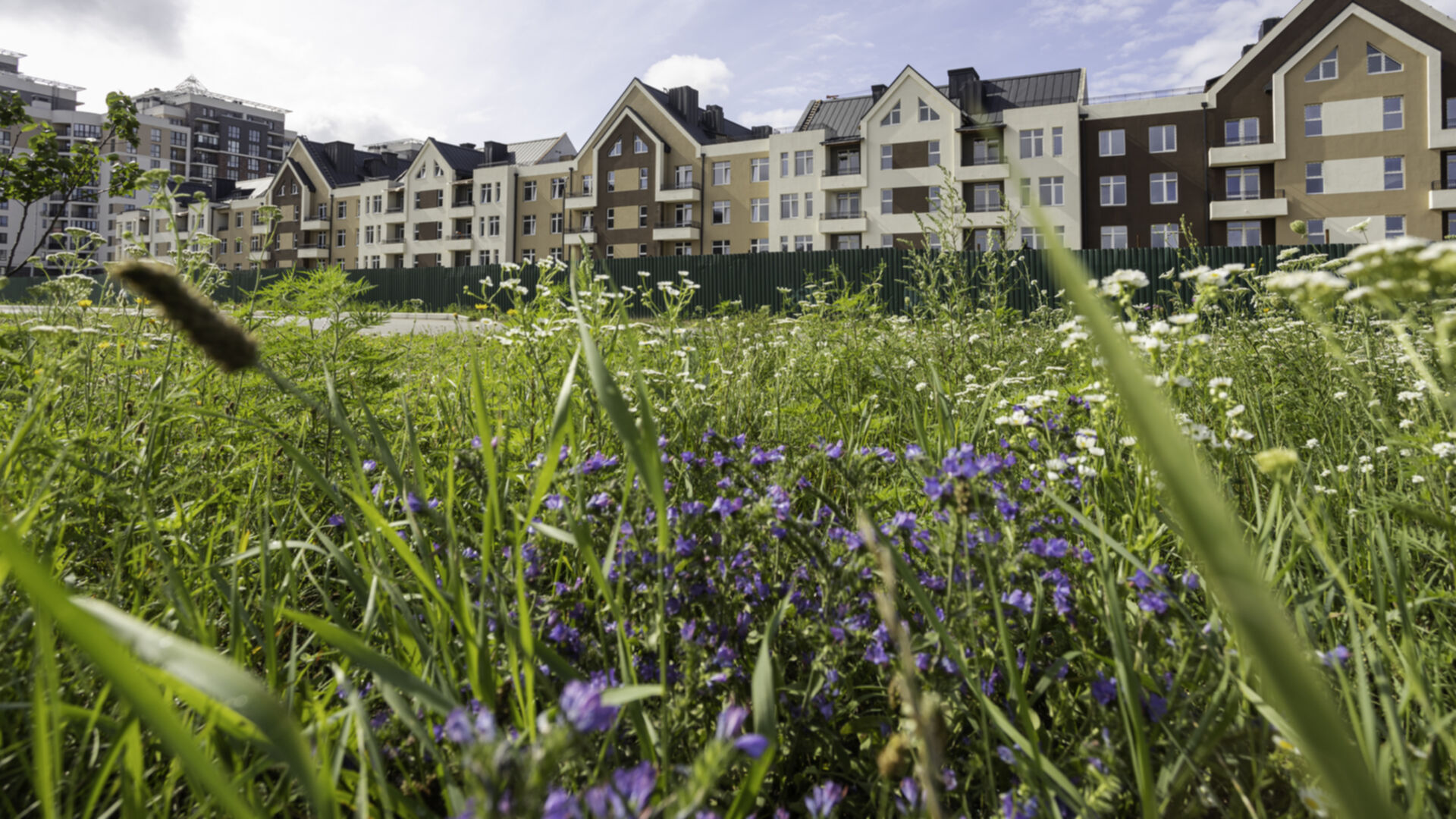

Станом на серпень 2023
Станом на липень 2023

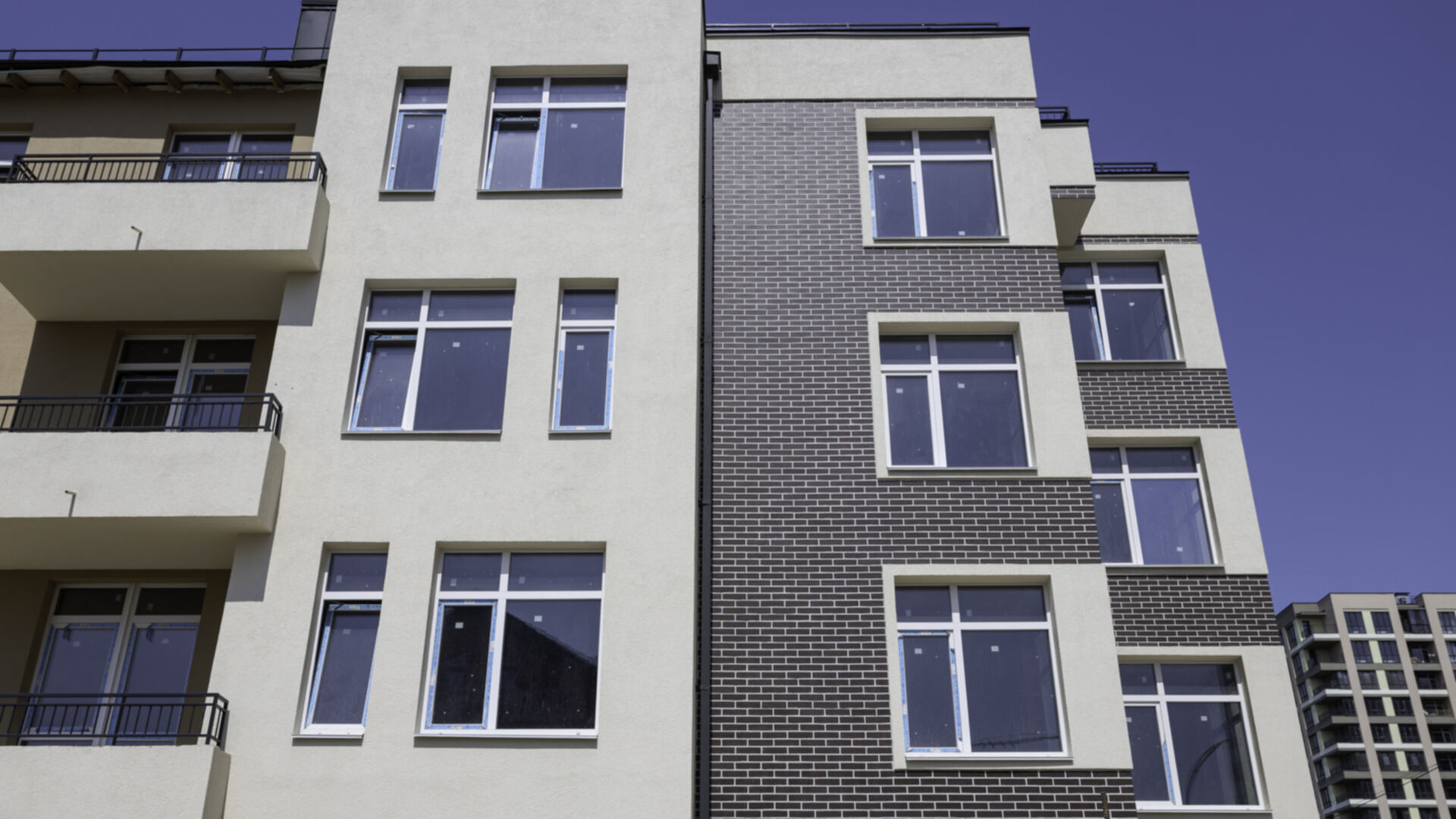

Станом на червень 2023
Станом на травень 2023

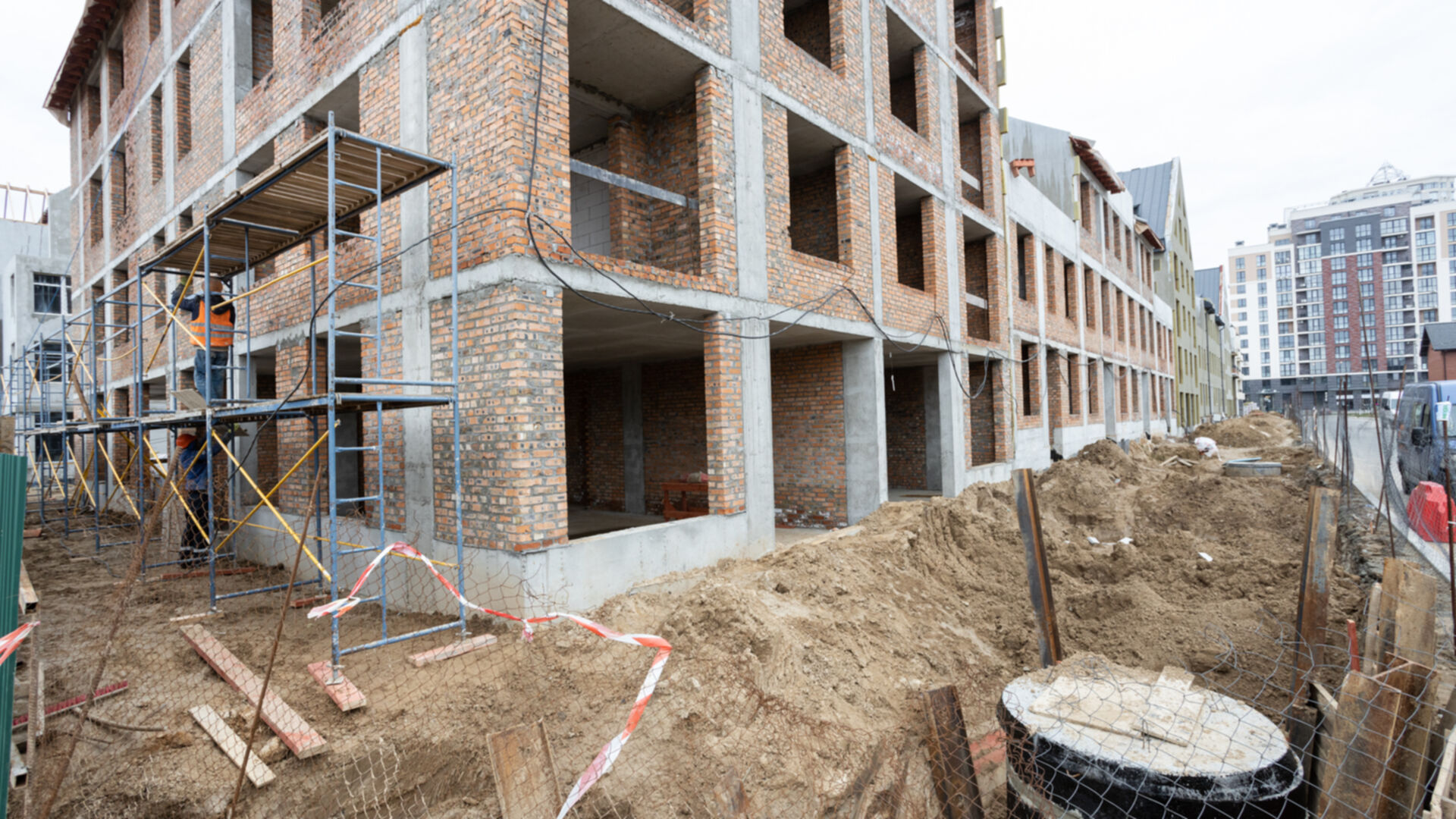

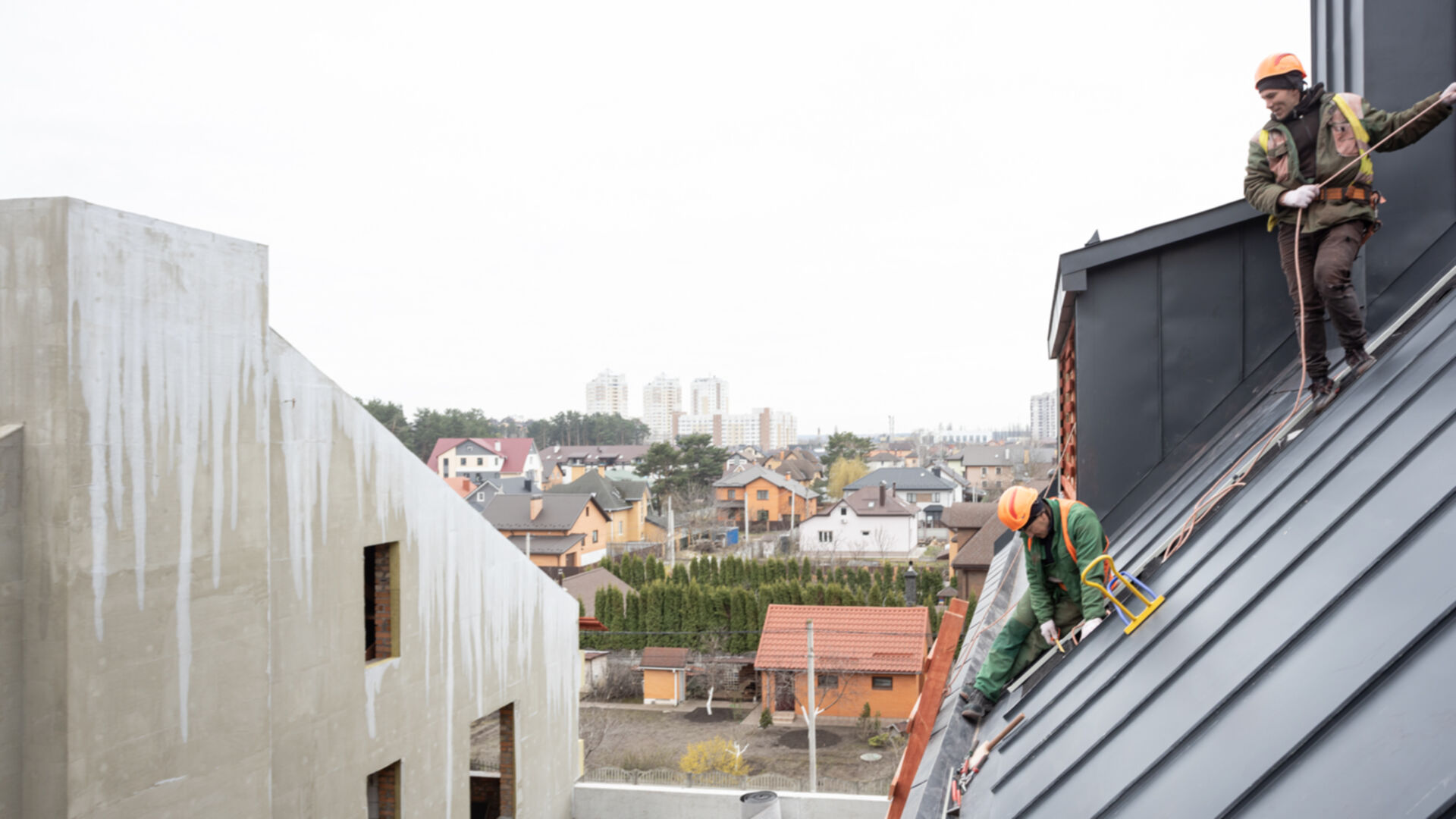

Станом на квітень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на травень 2022
Станом на січень 2022

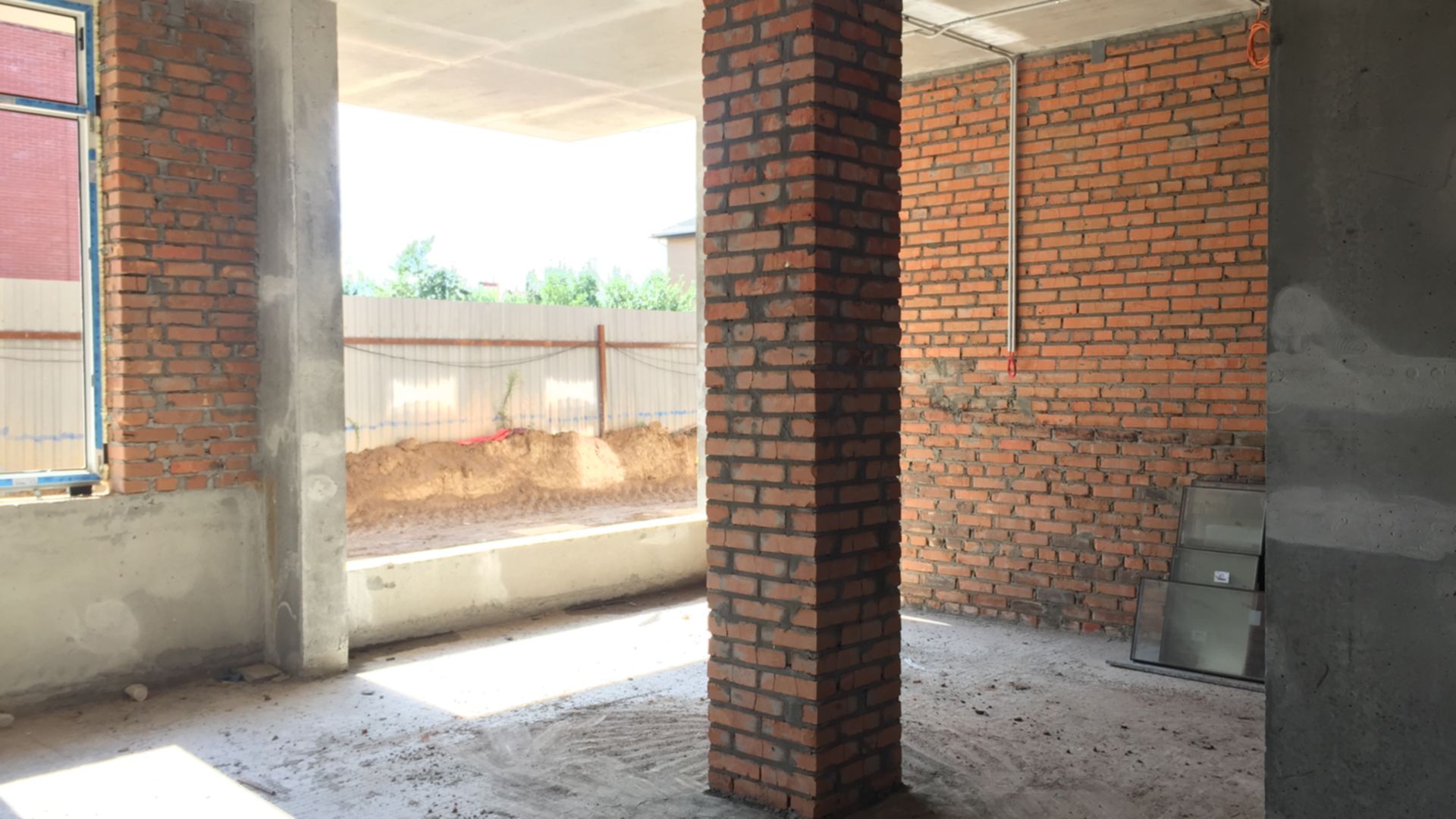

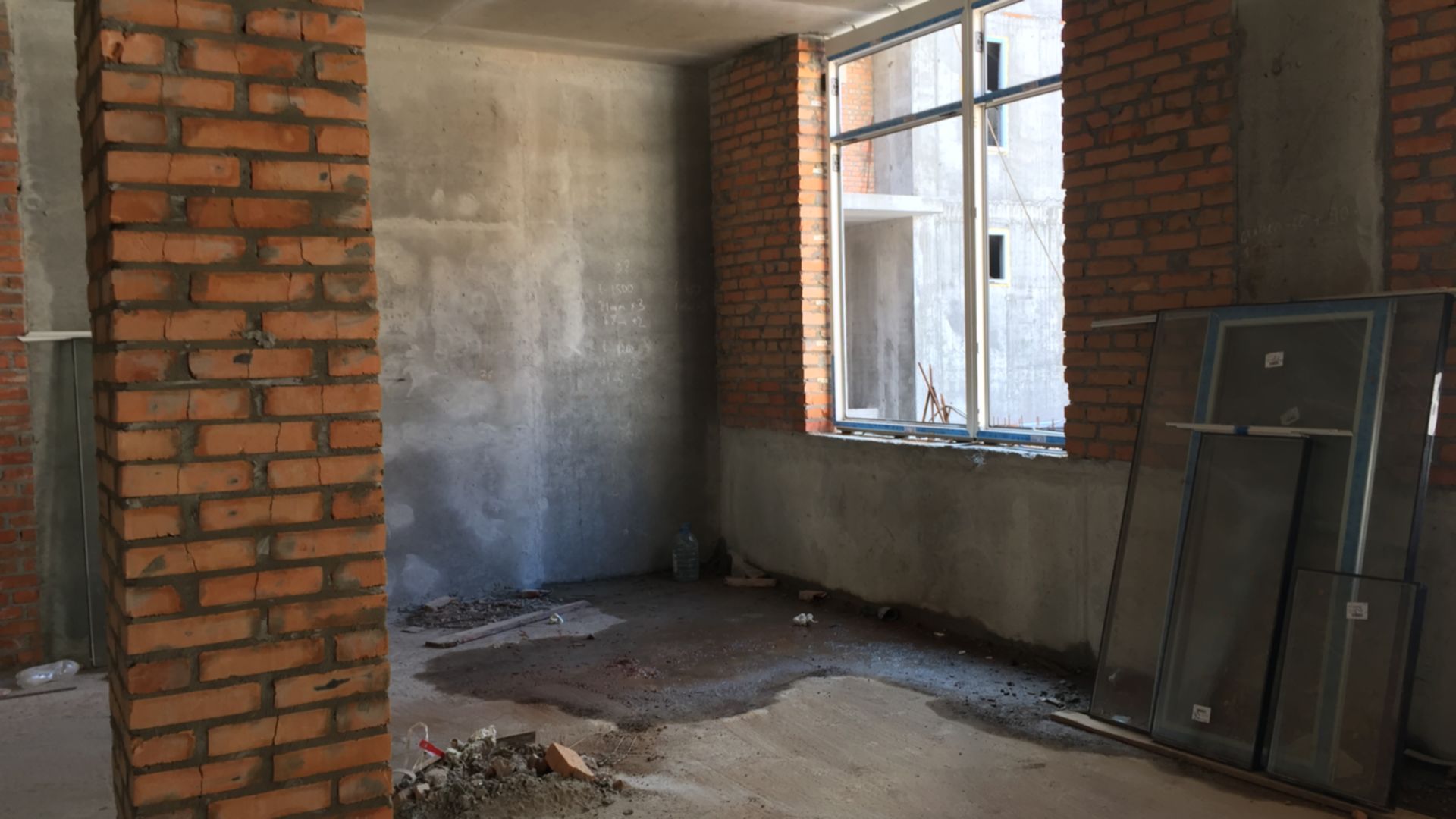

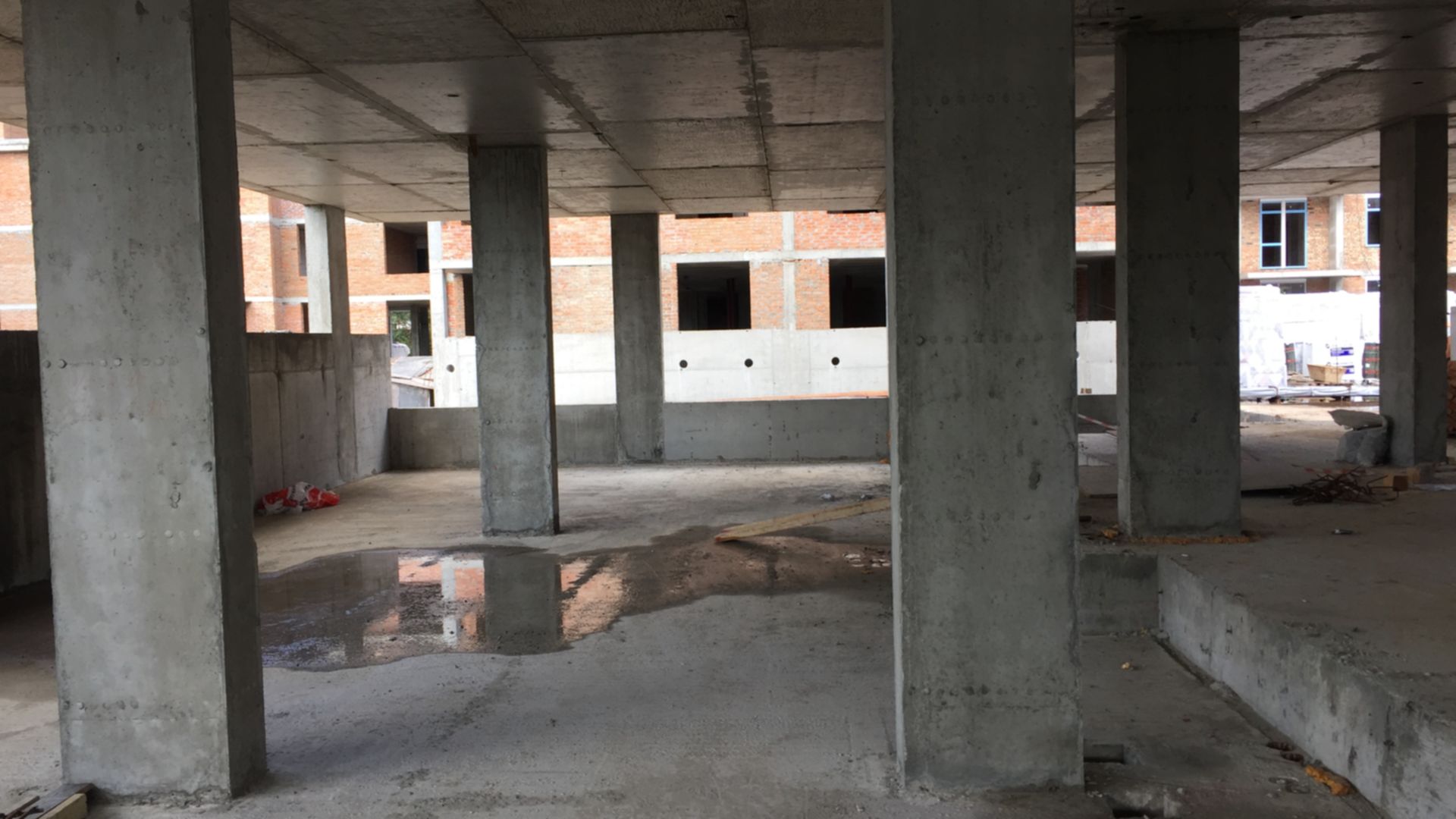

Станом на вересень 2021
Станом на липень 2021

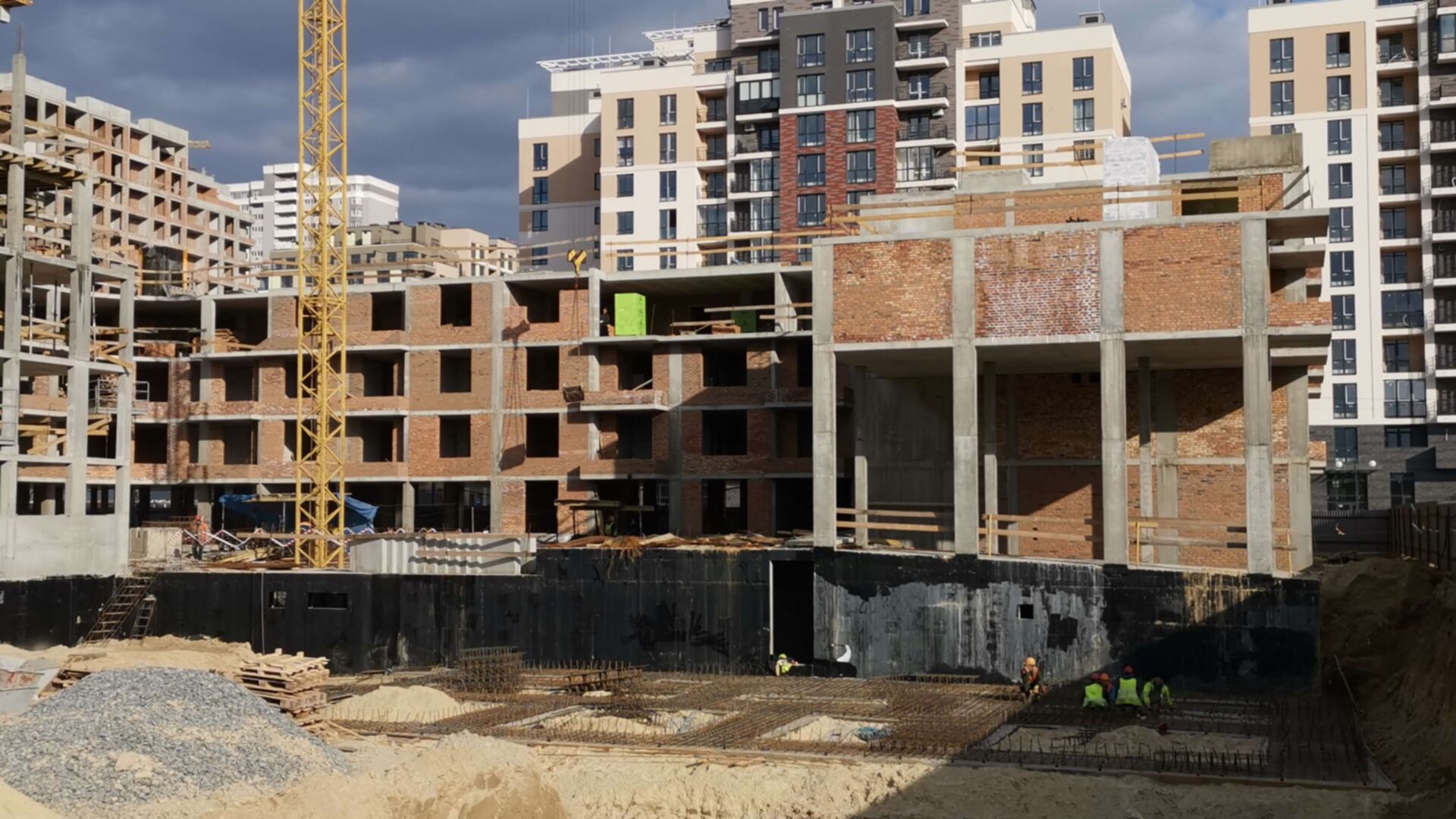

Станом на березень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на жовтень 2020
Станом на вересень 2020
Станом на серпень 2020
Станом на липень 2020
Секція 5, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Секція 6, будинок 1
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на червень 2022
Станом на січень 2022
Станом на вересень 2021
Станом на липень 2021
Станом на березень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на жовтень 2020
Станом на вересень 2020
Станом на липень 2020
Секція 6, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Секція 7, будинок 1
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на січень 2022
Станом на вересень 2021
Станом на липень 2021
Станом на березень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на серпень 2020

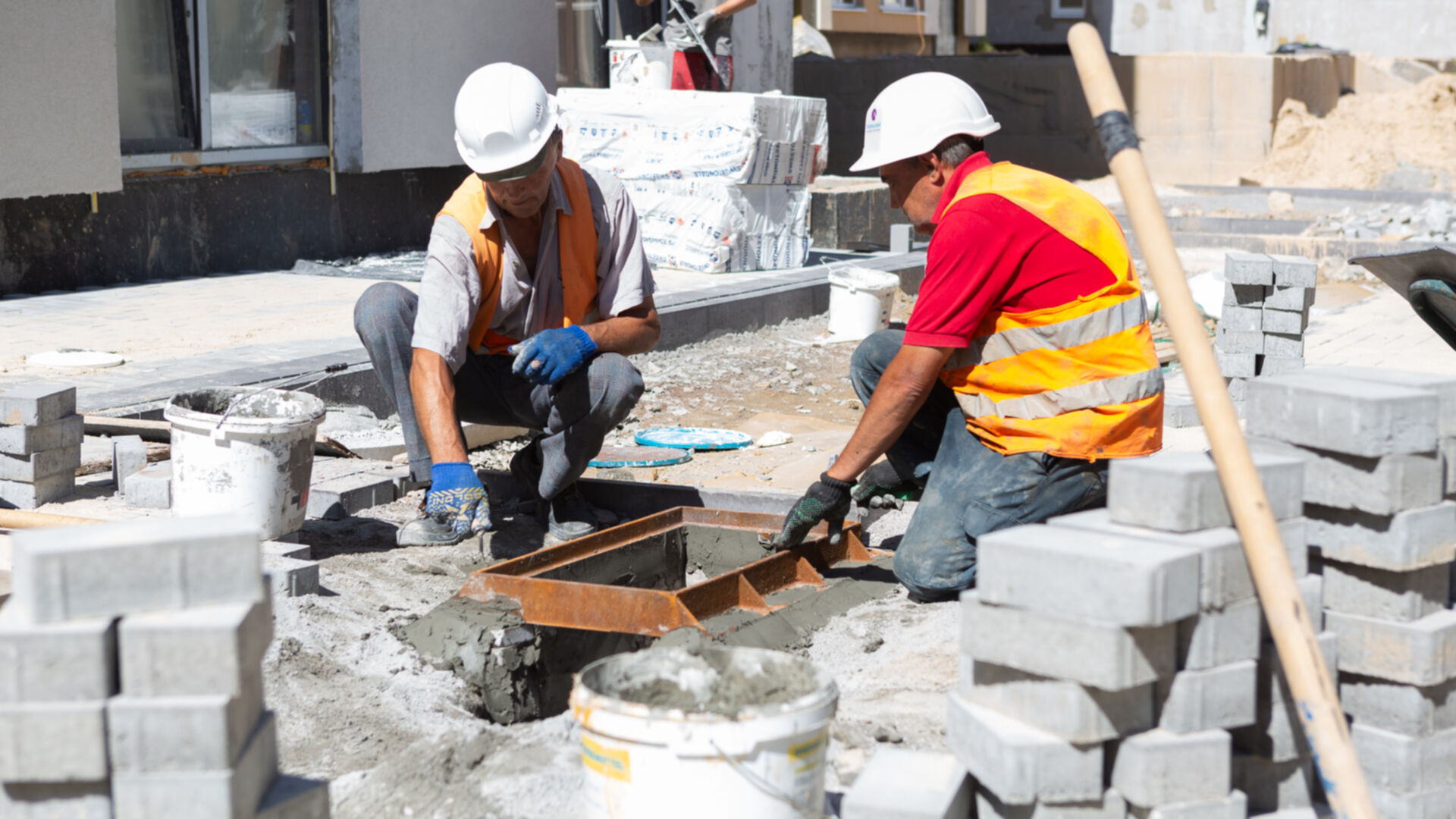

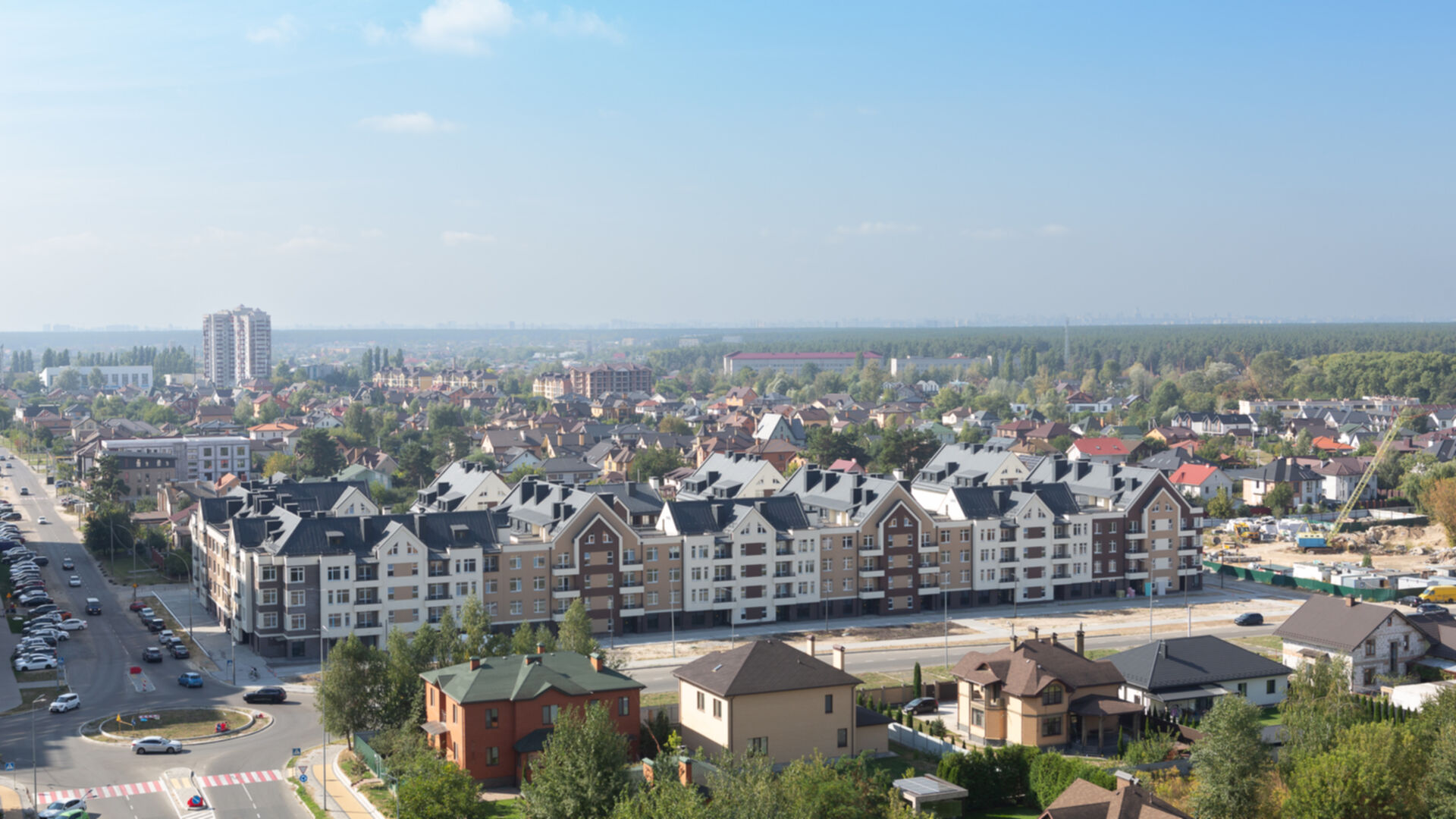

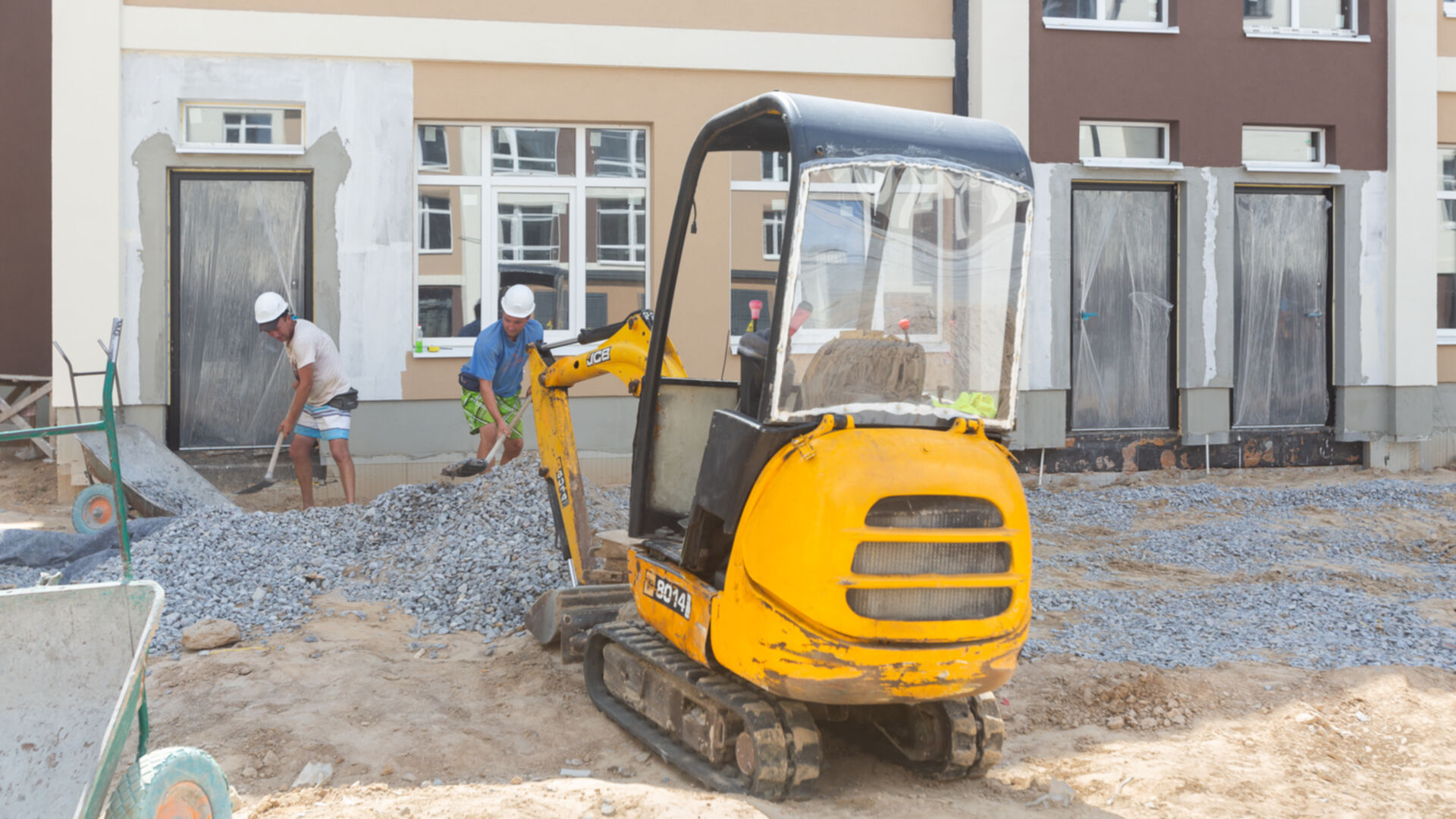

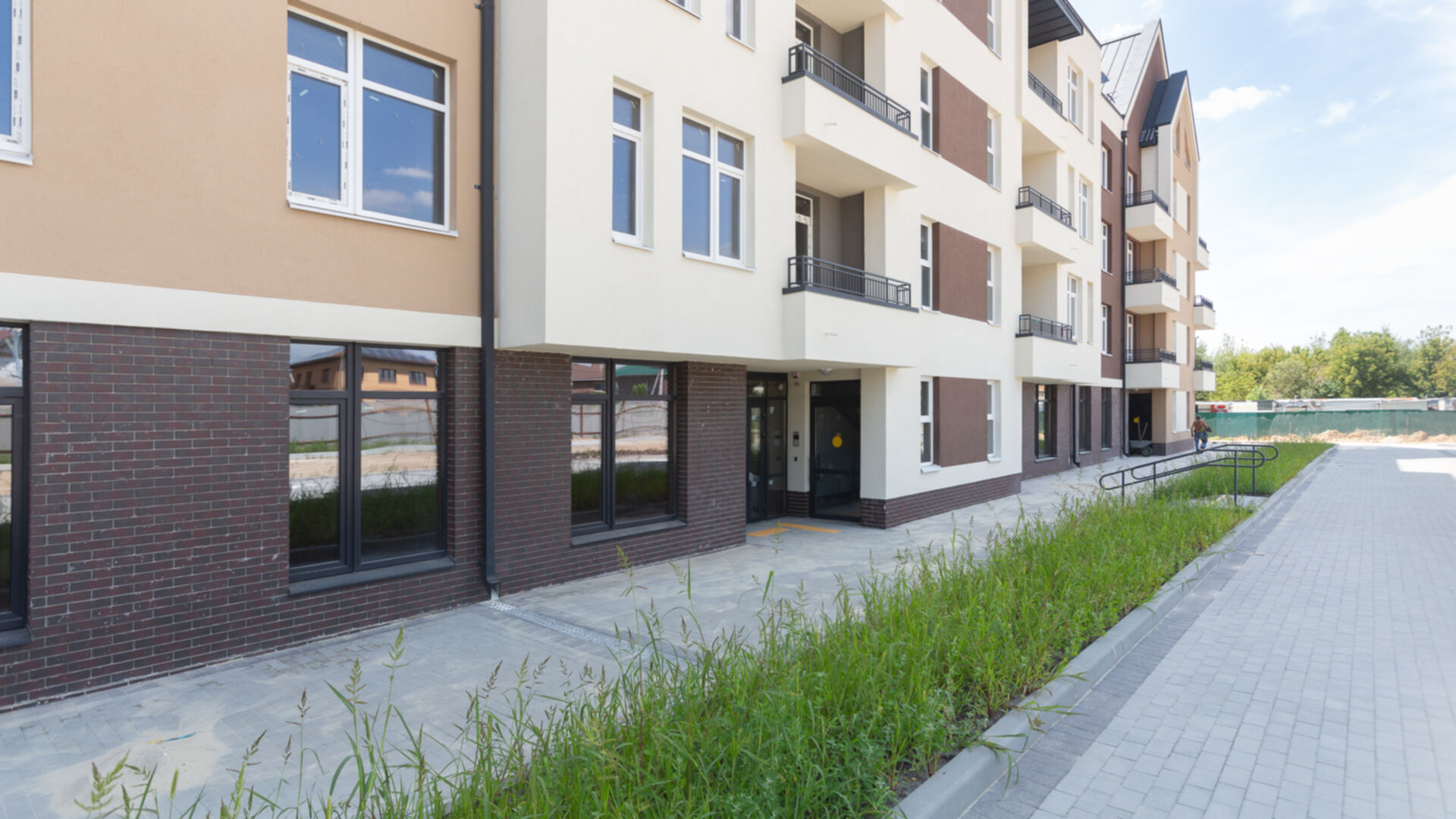

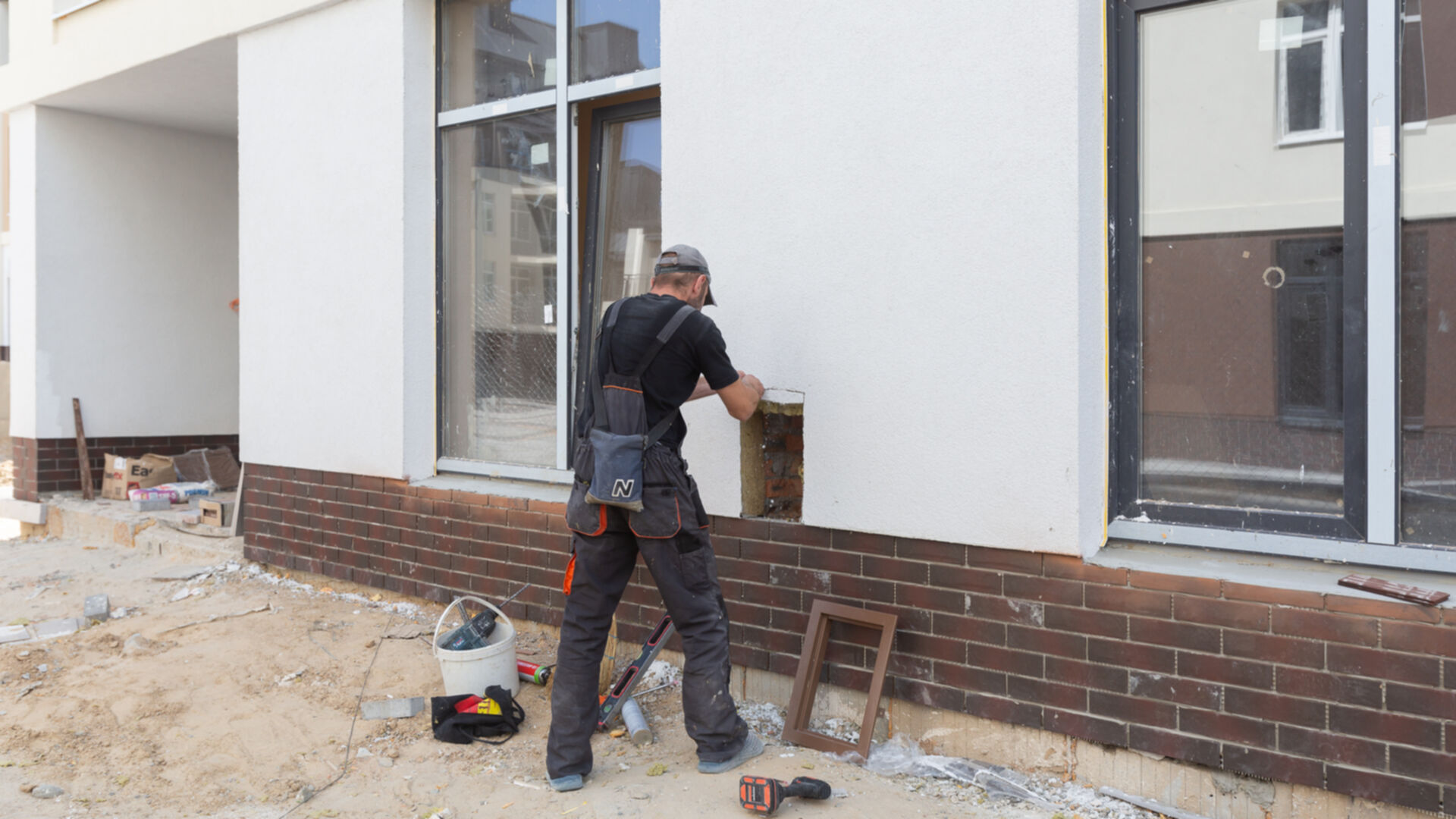

Станом на липень 2020
Секція 8, будинок 1
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024

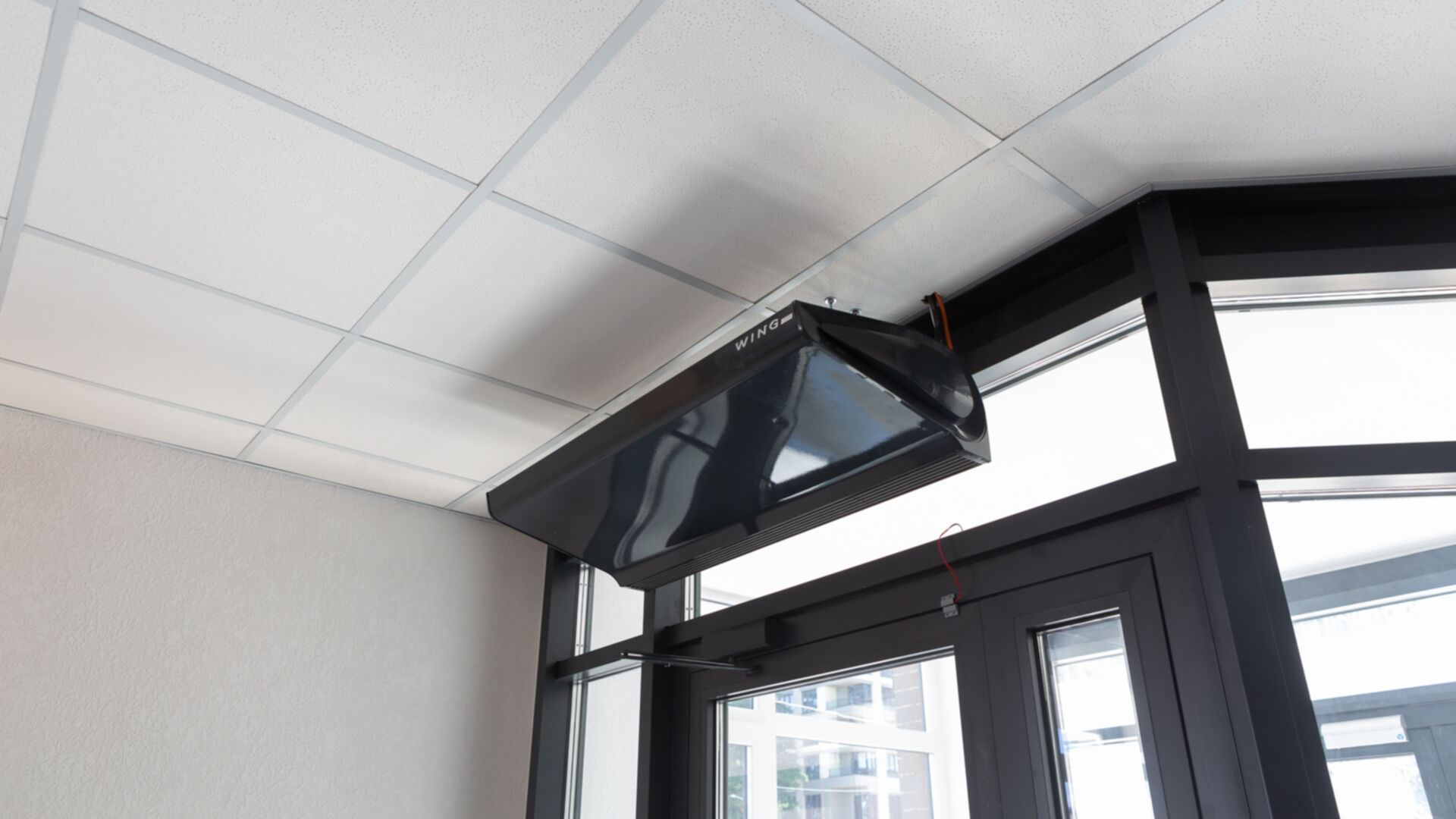

Пройдено 9 етапів з 10

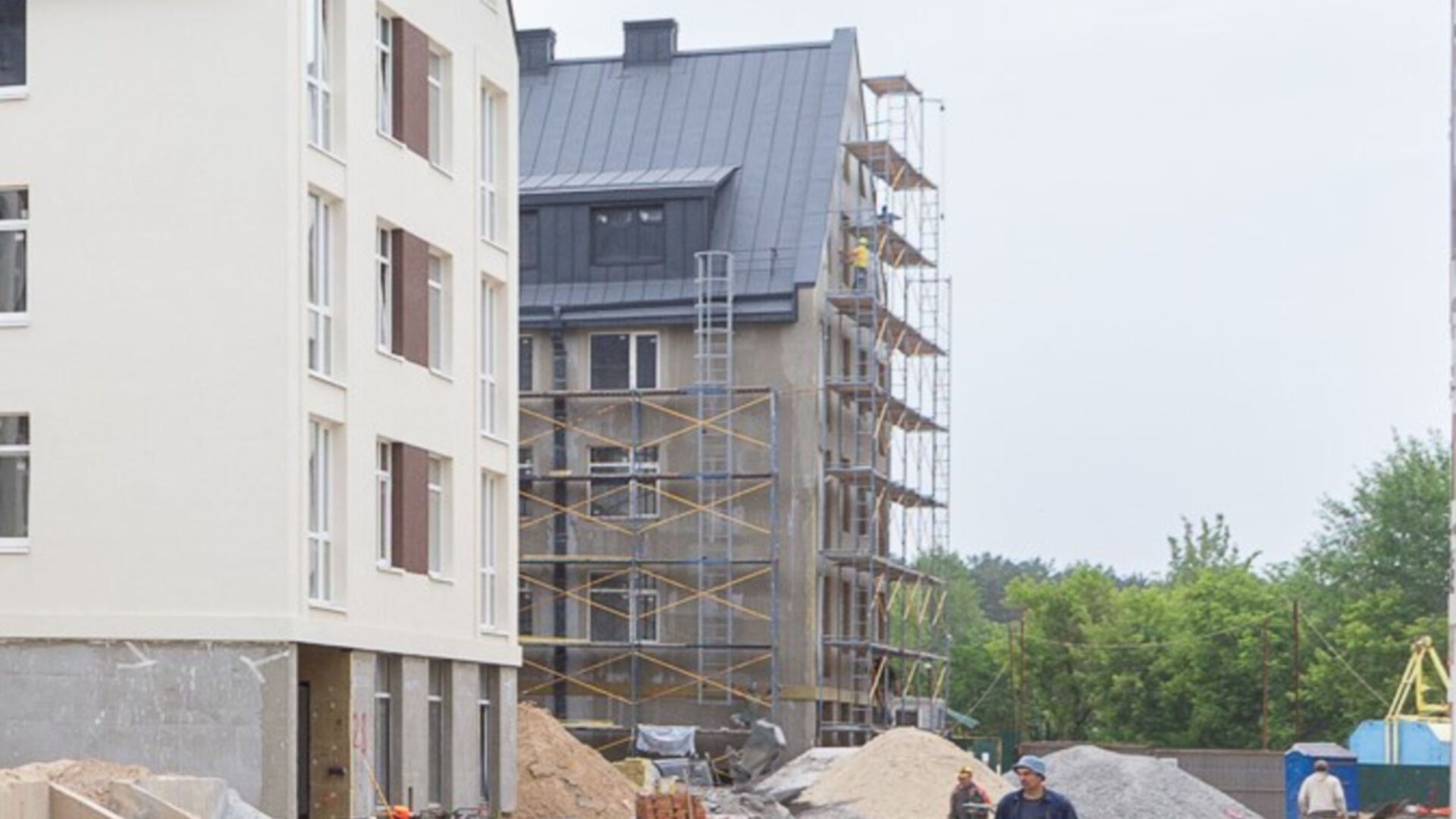

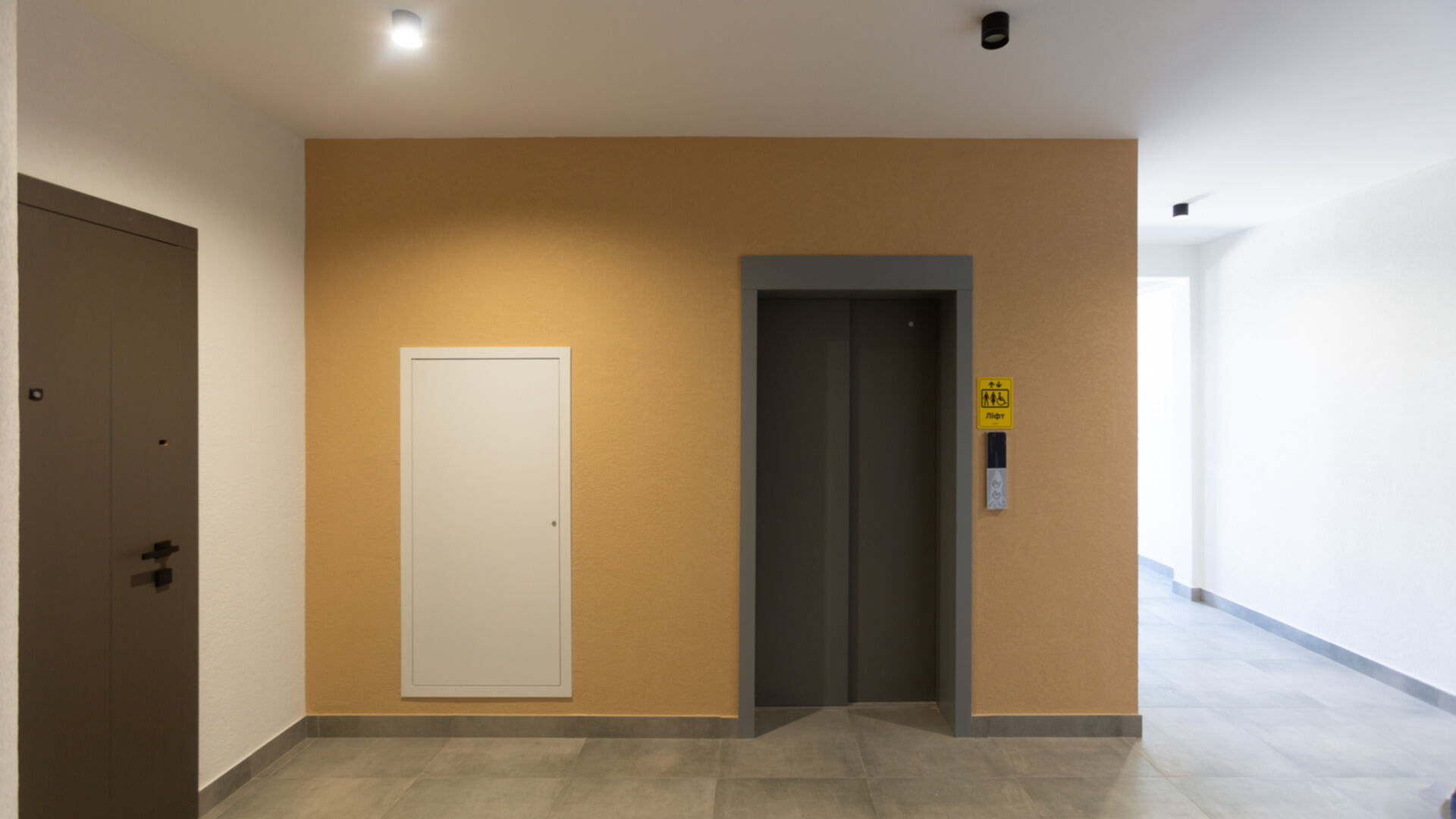

Станом на червень 2024

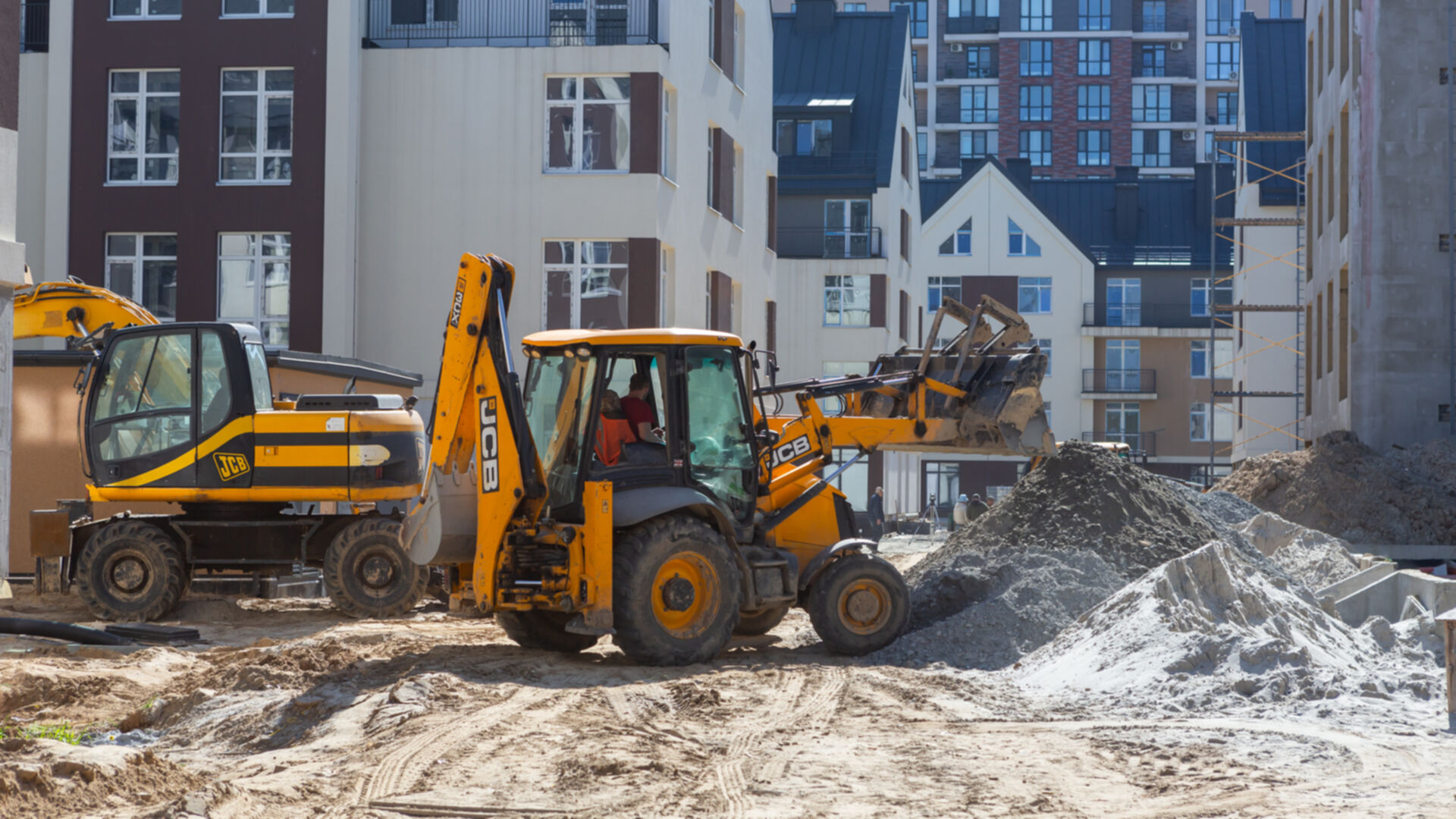

Станом на травень 2024

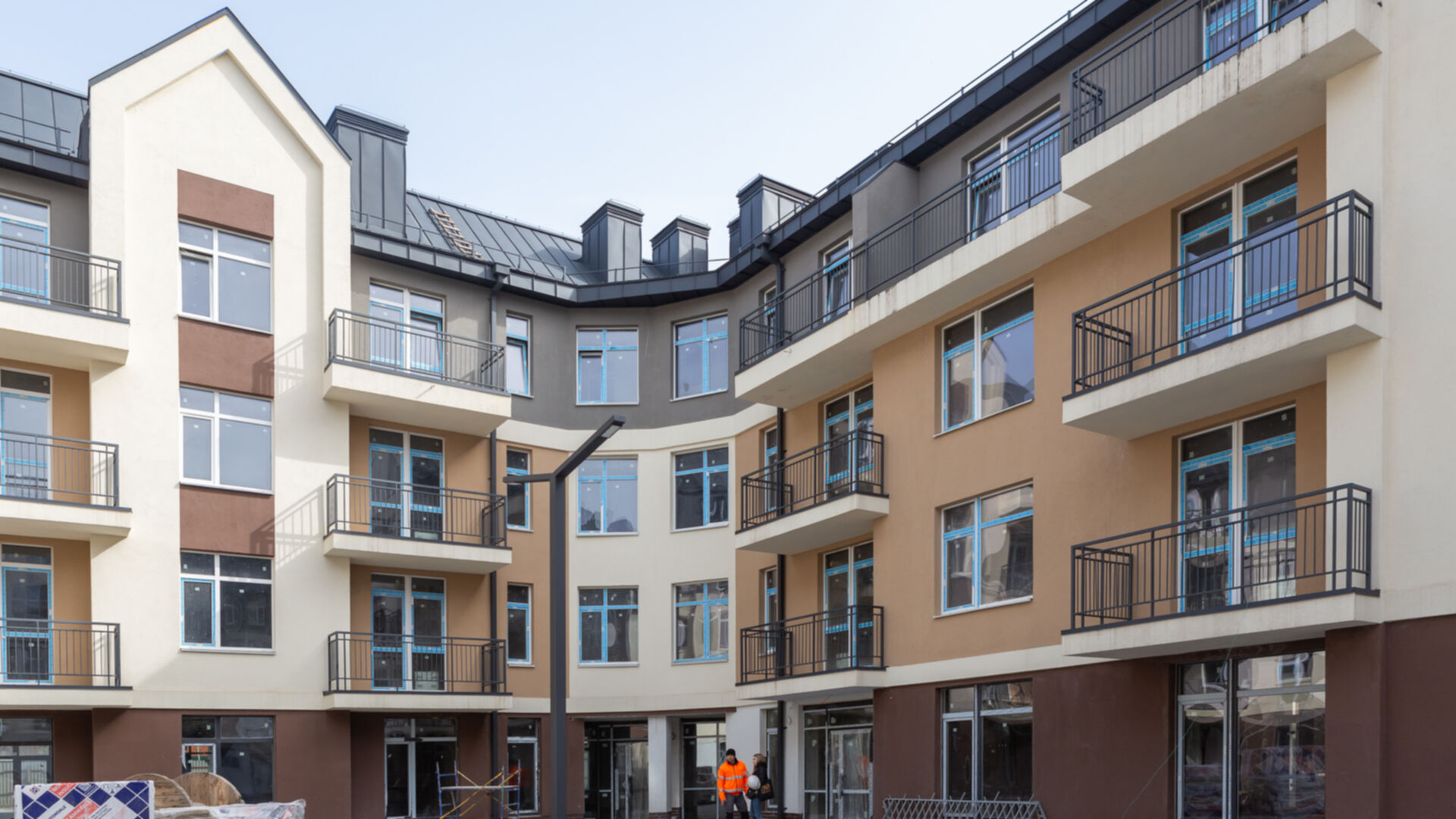

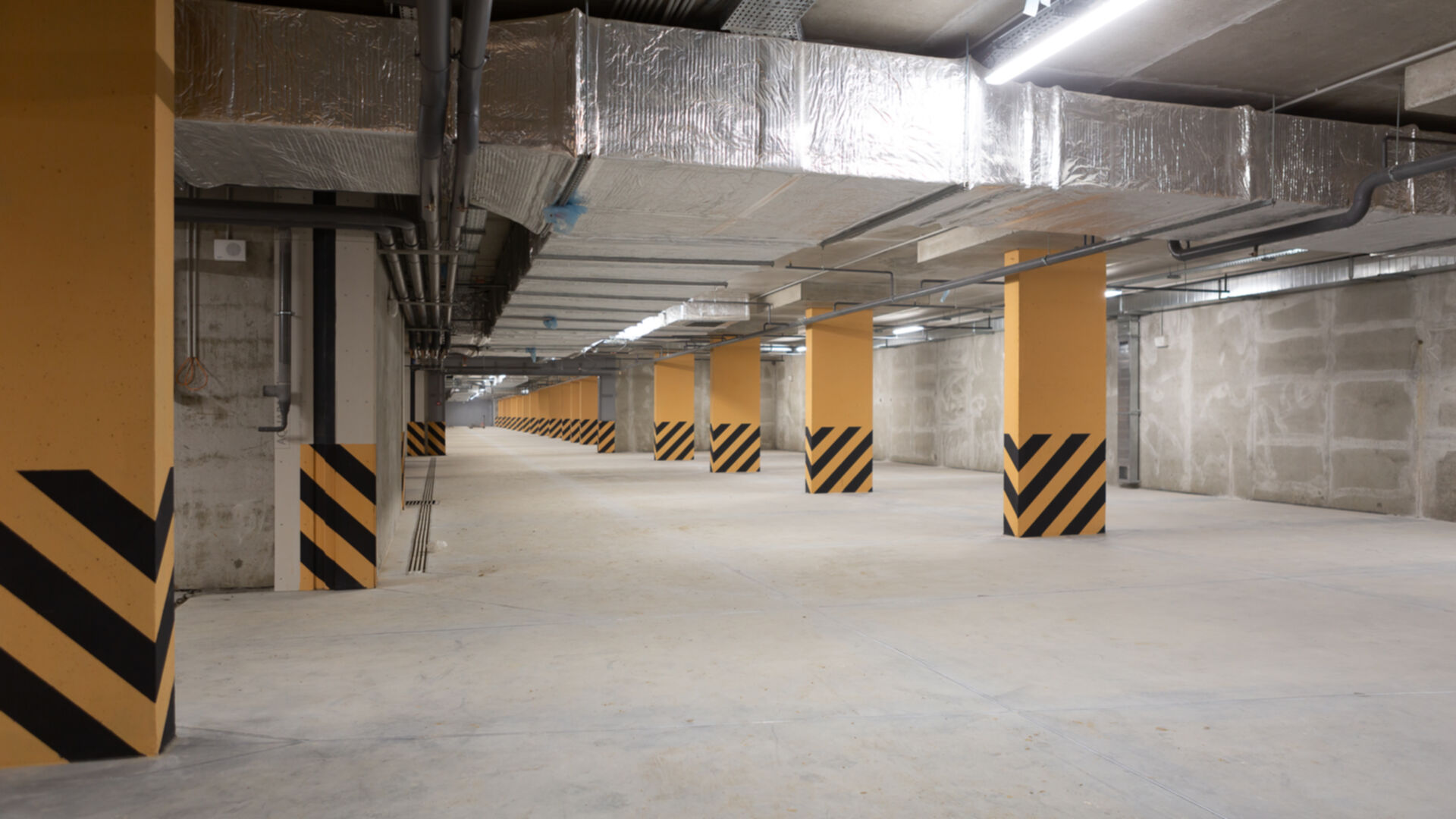

Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024

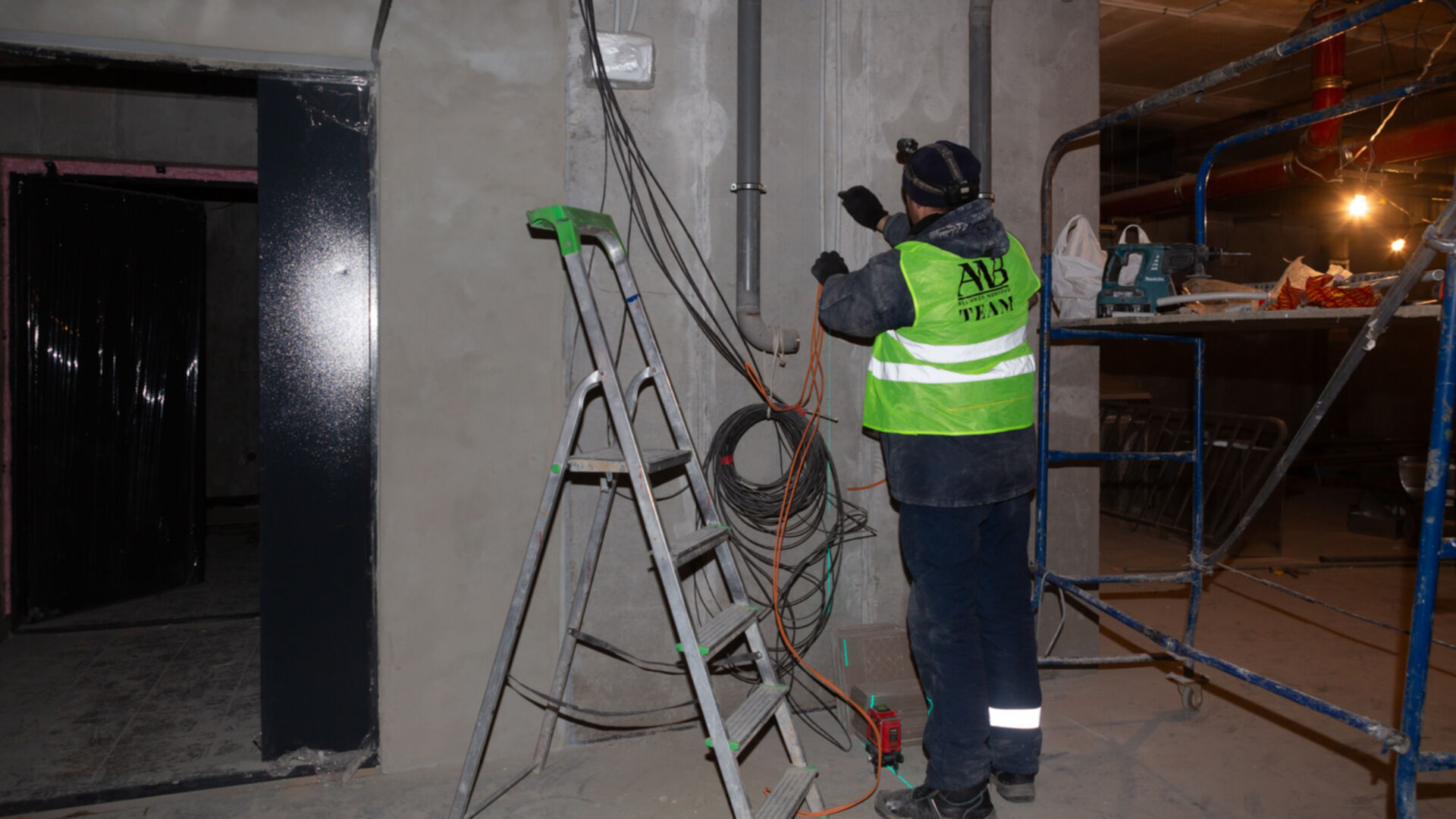

Станом на лютий 2024
Станом на січень 2024

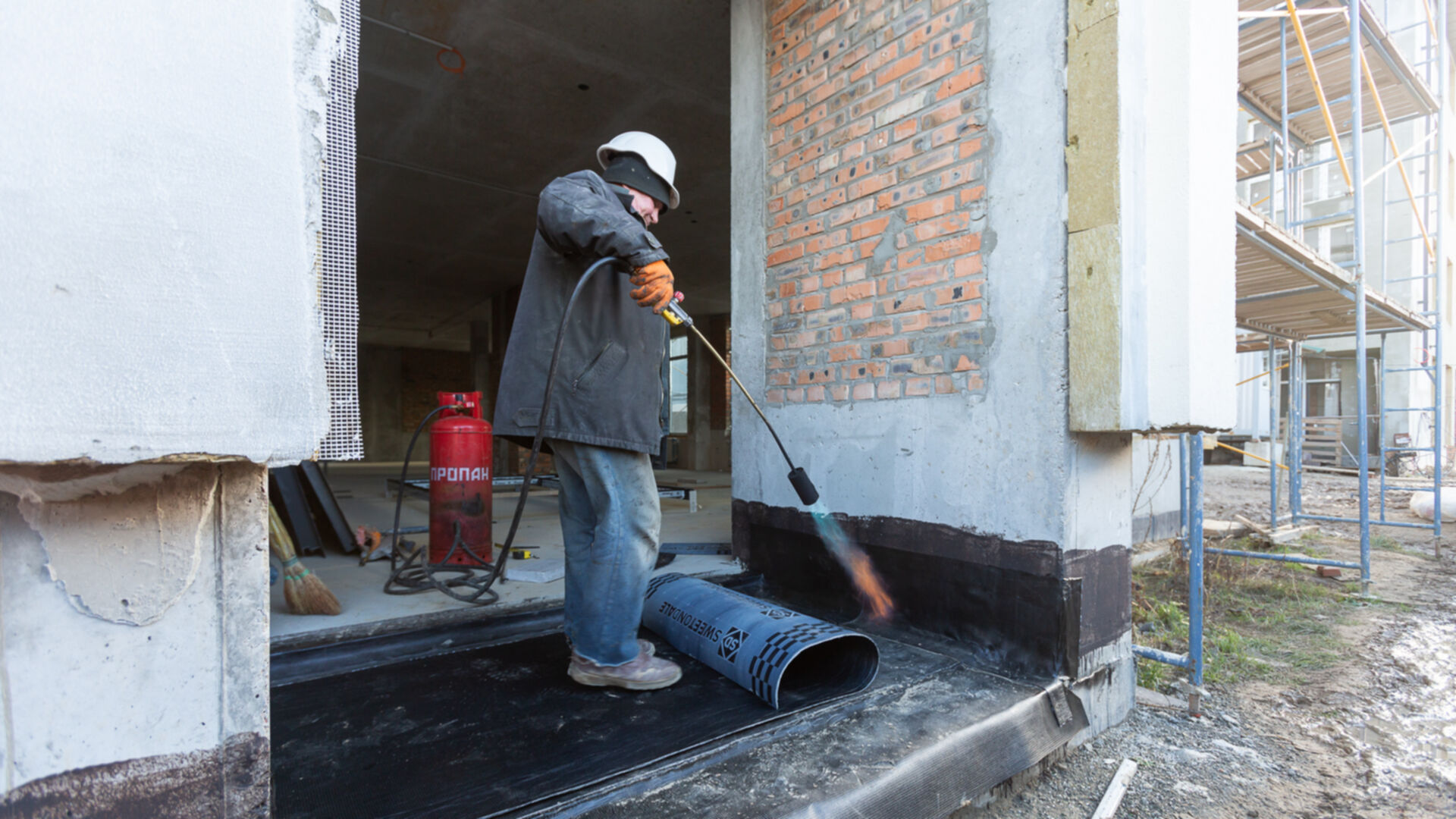

Станом на грудень 2023

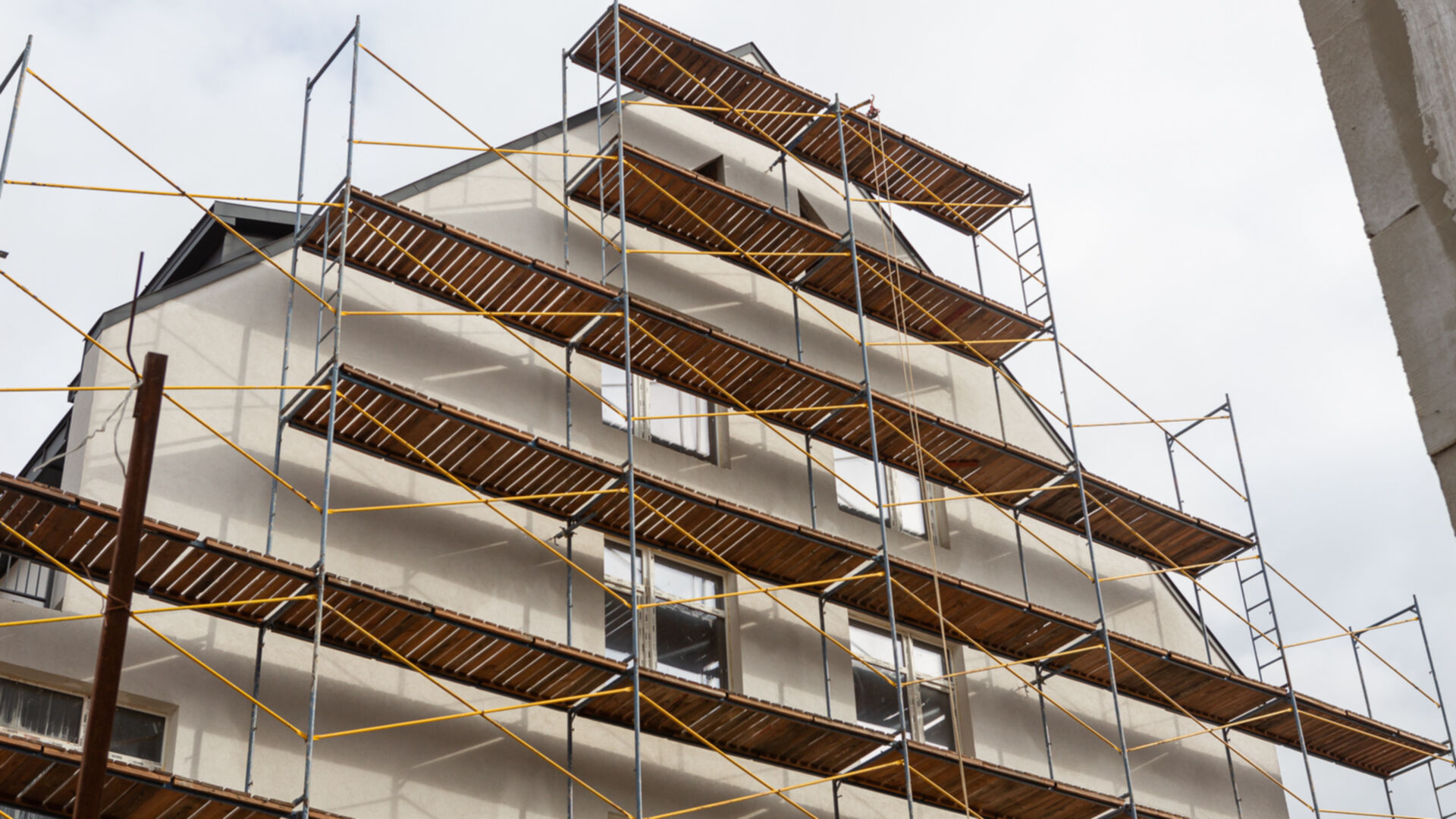

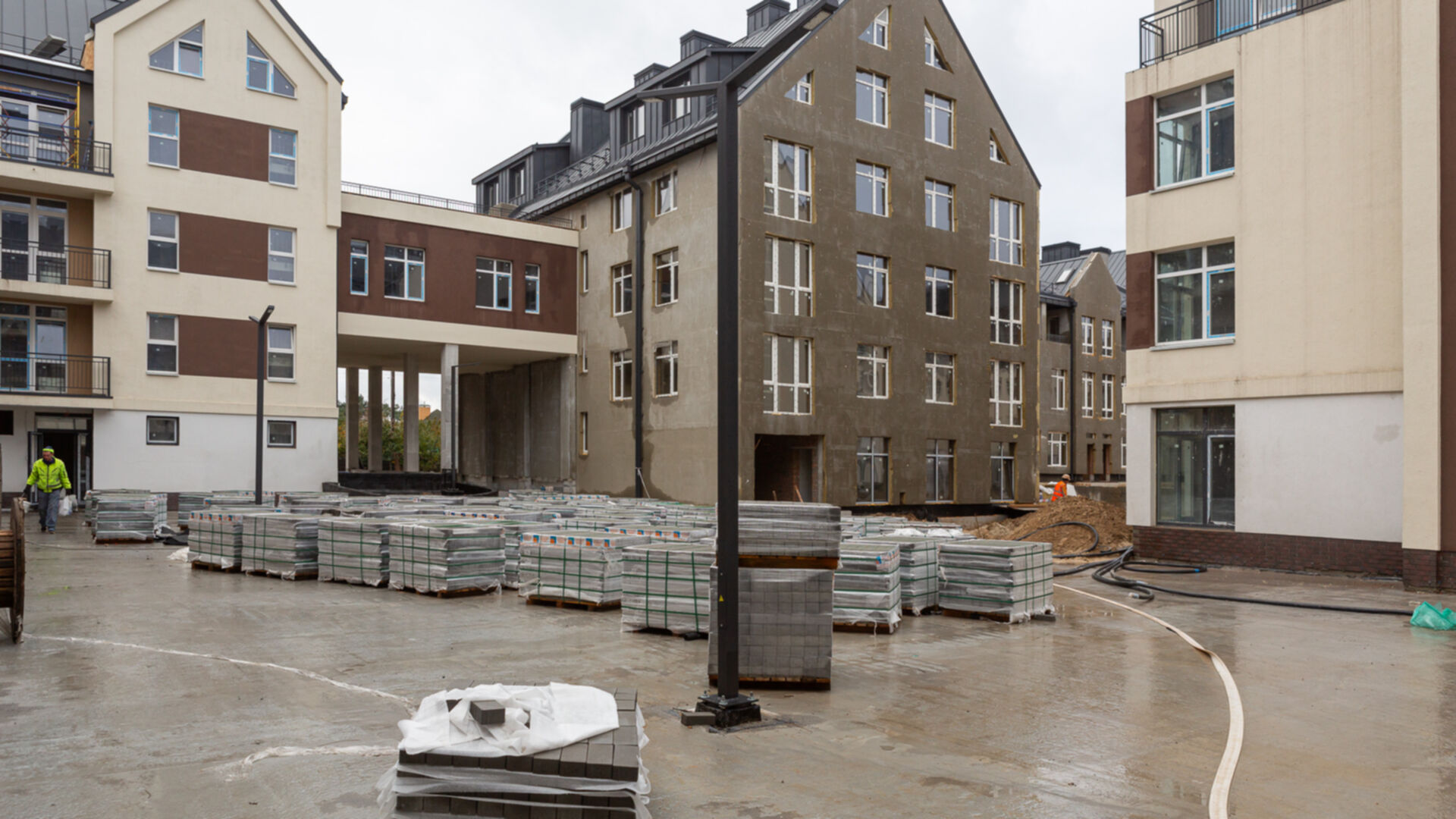

Станом на листопад 2023

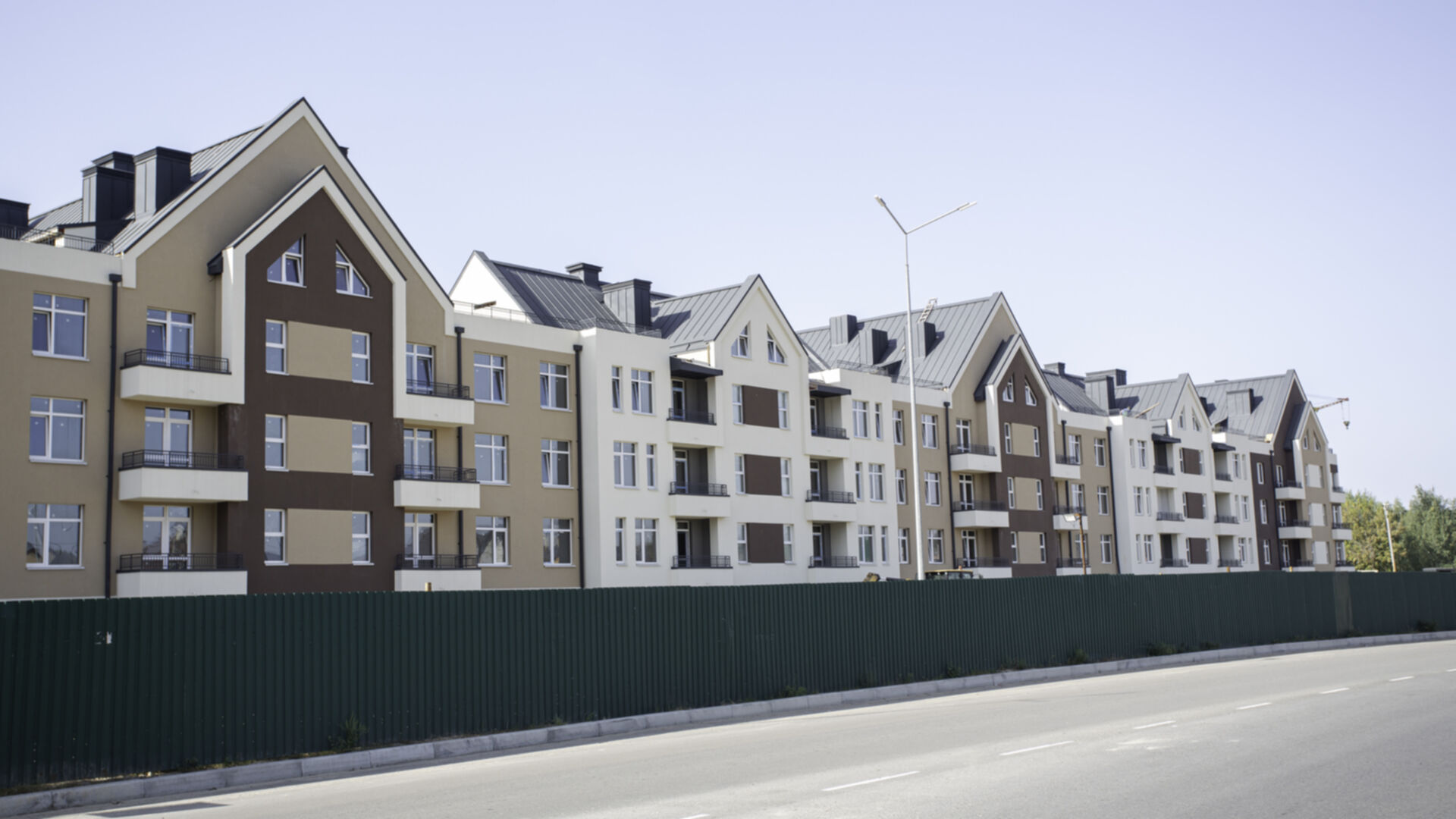

Станом на жовтень 2023

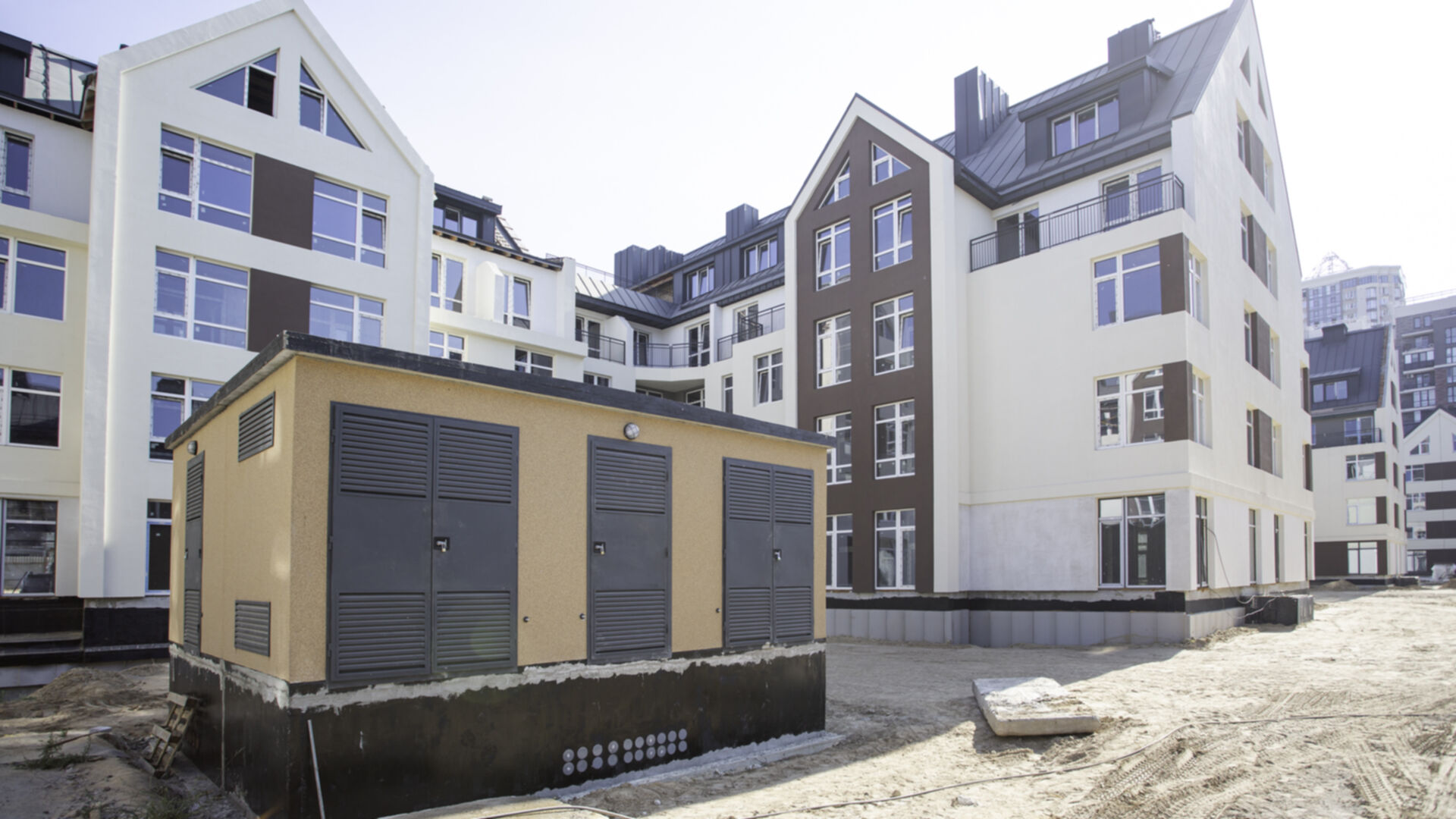

Станом на вересень 2023

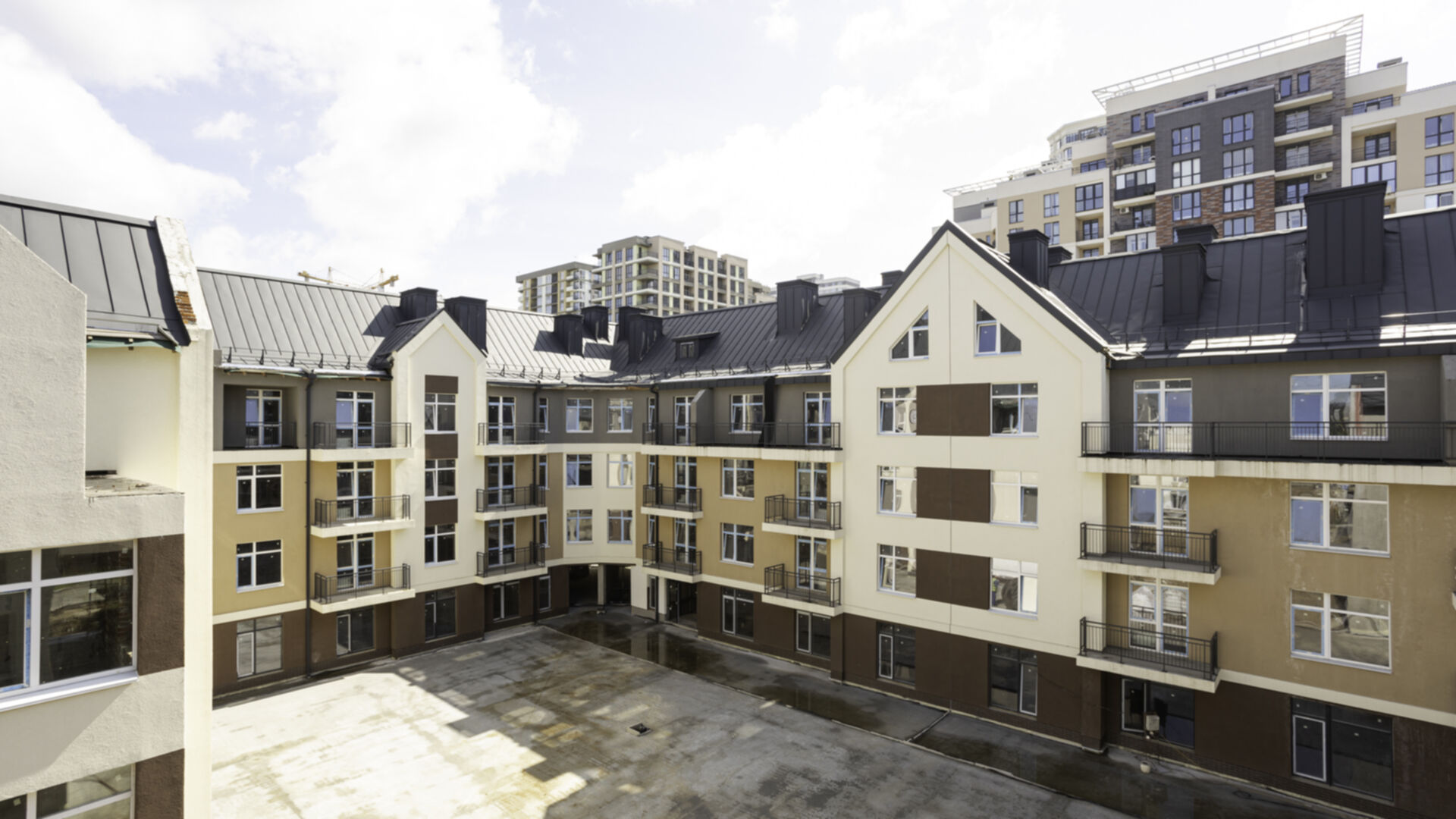

Станом на серпень 2023

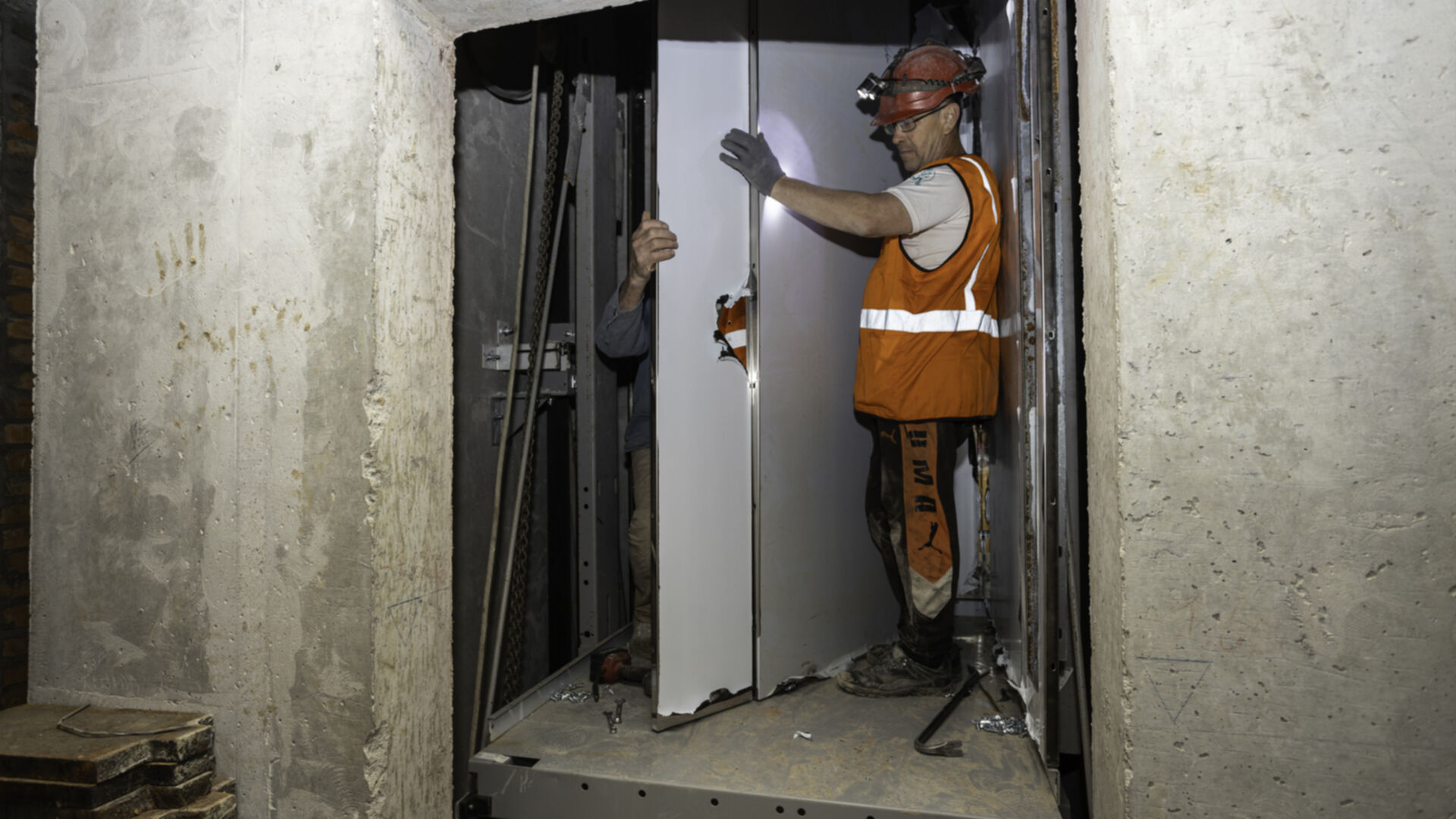

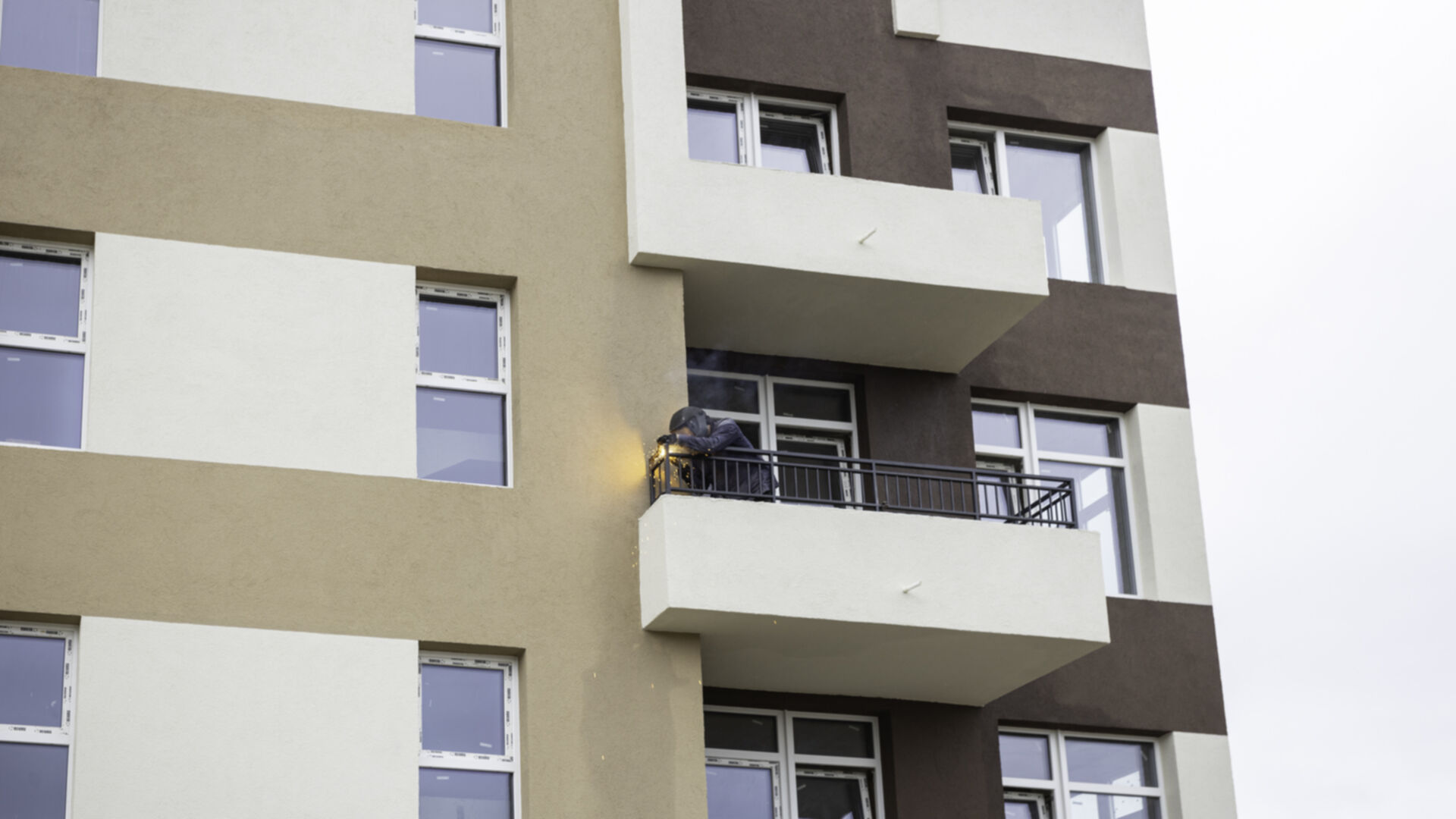

Станом на липень 2023

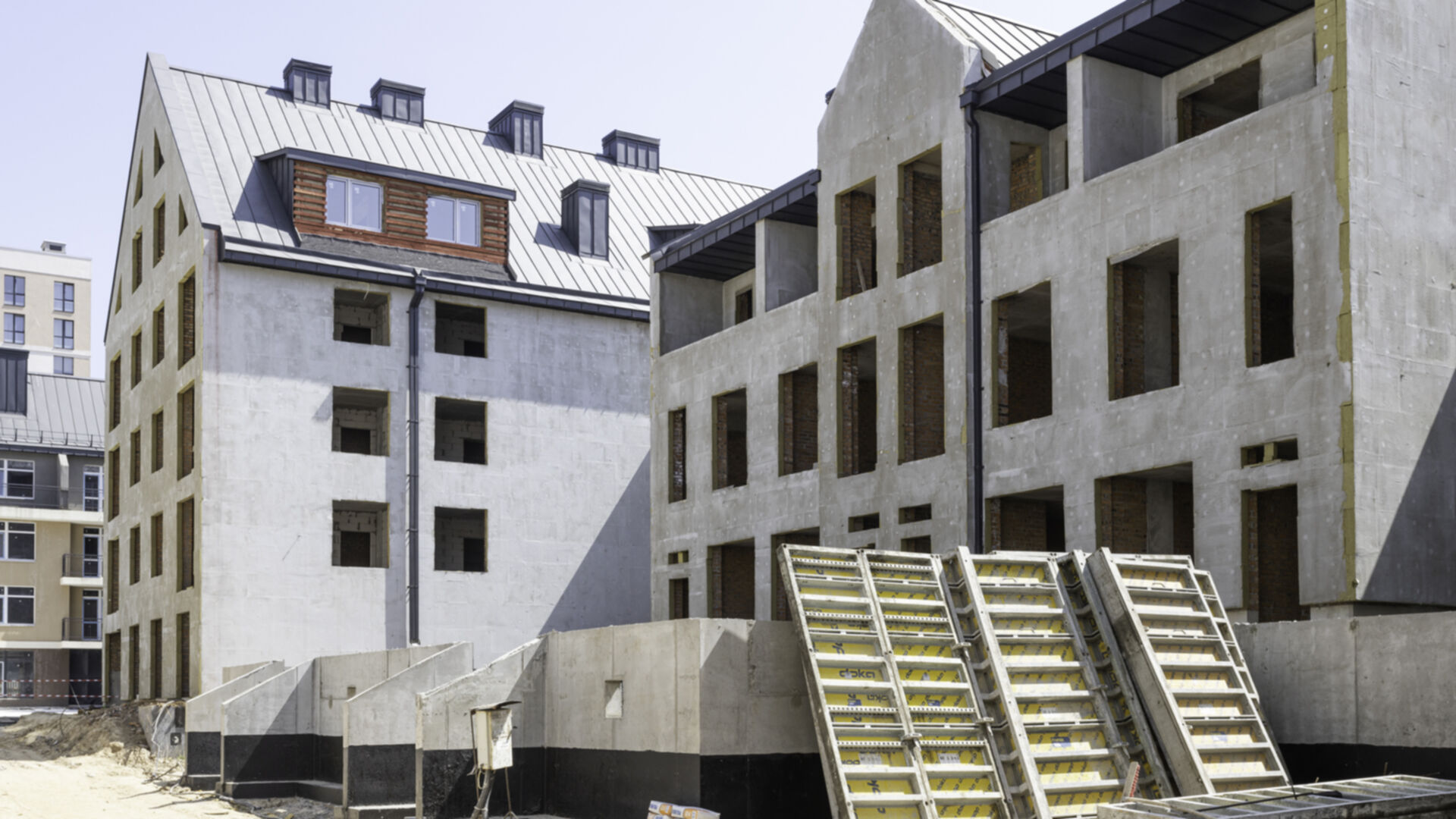

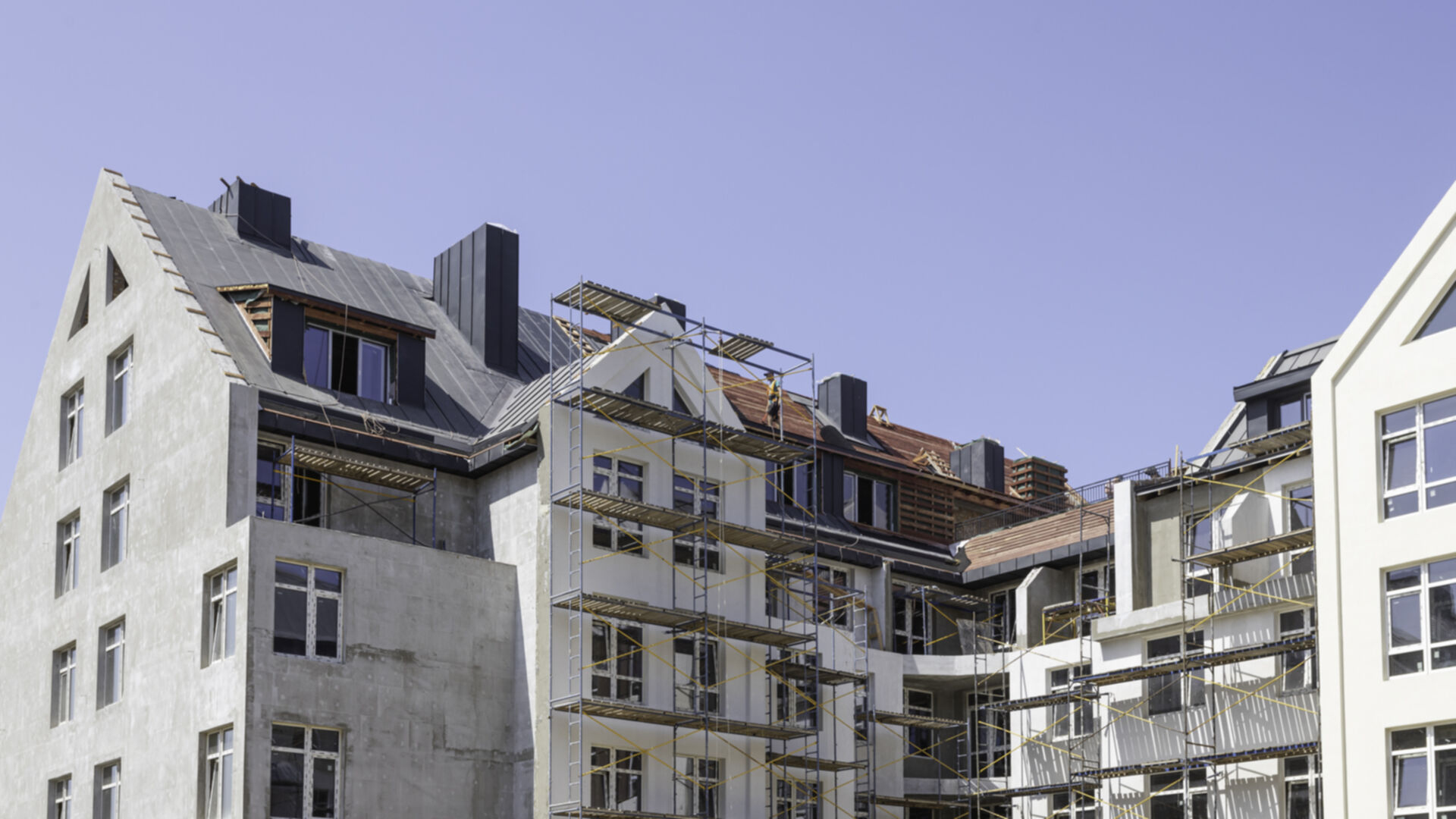

Станом на червень 2023

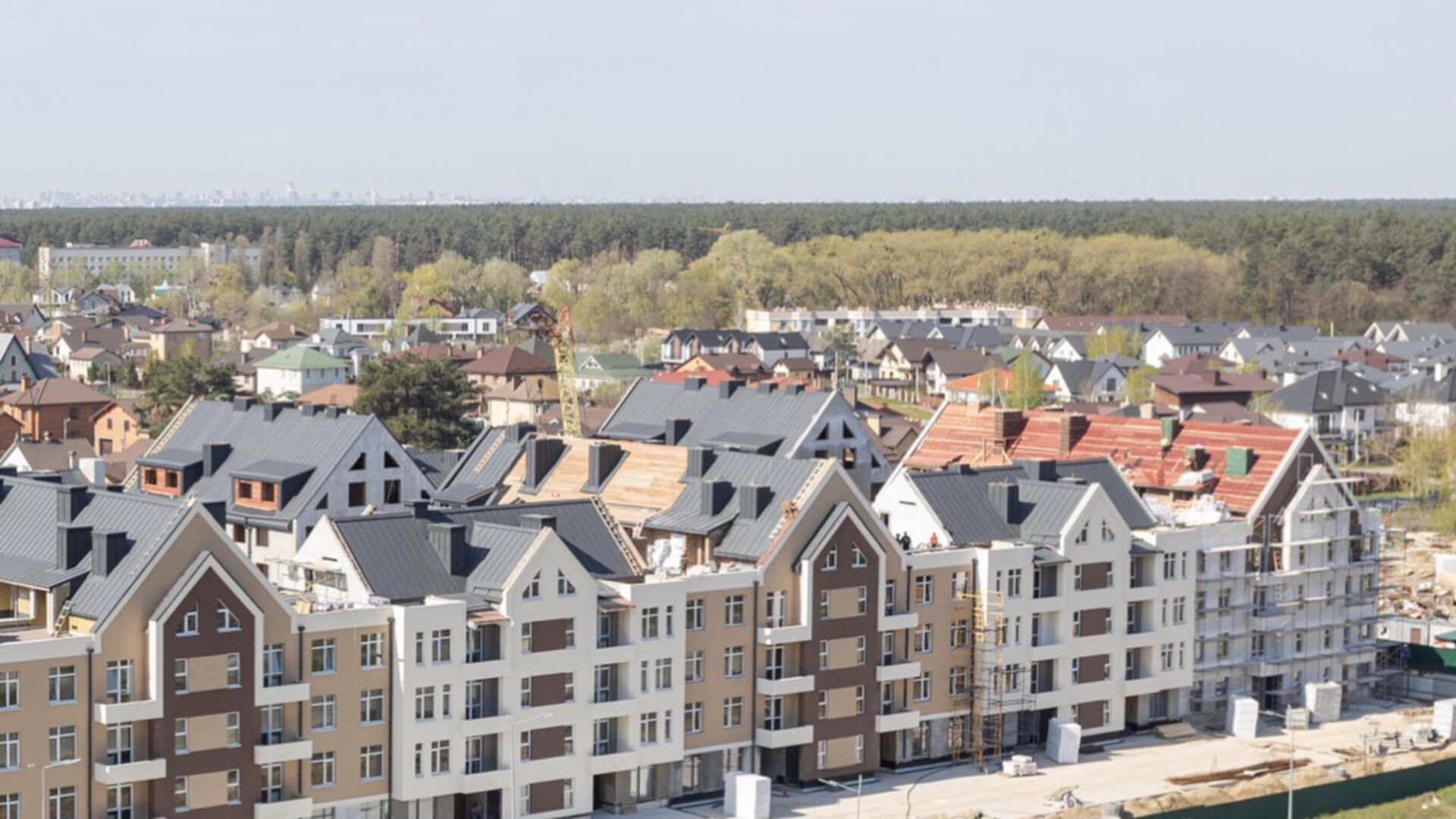

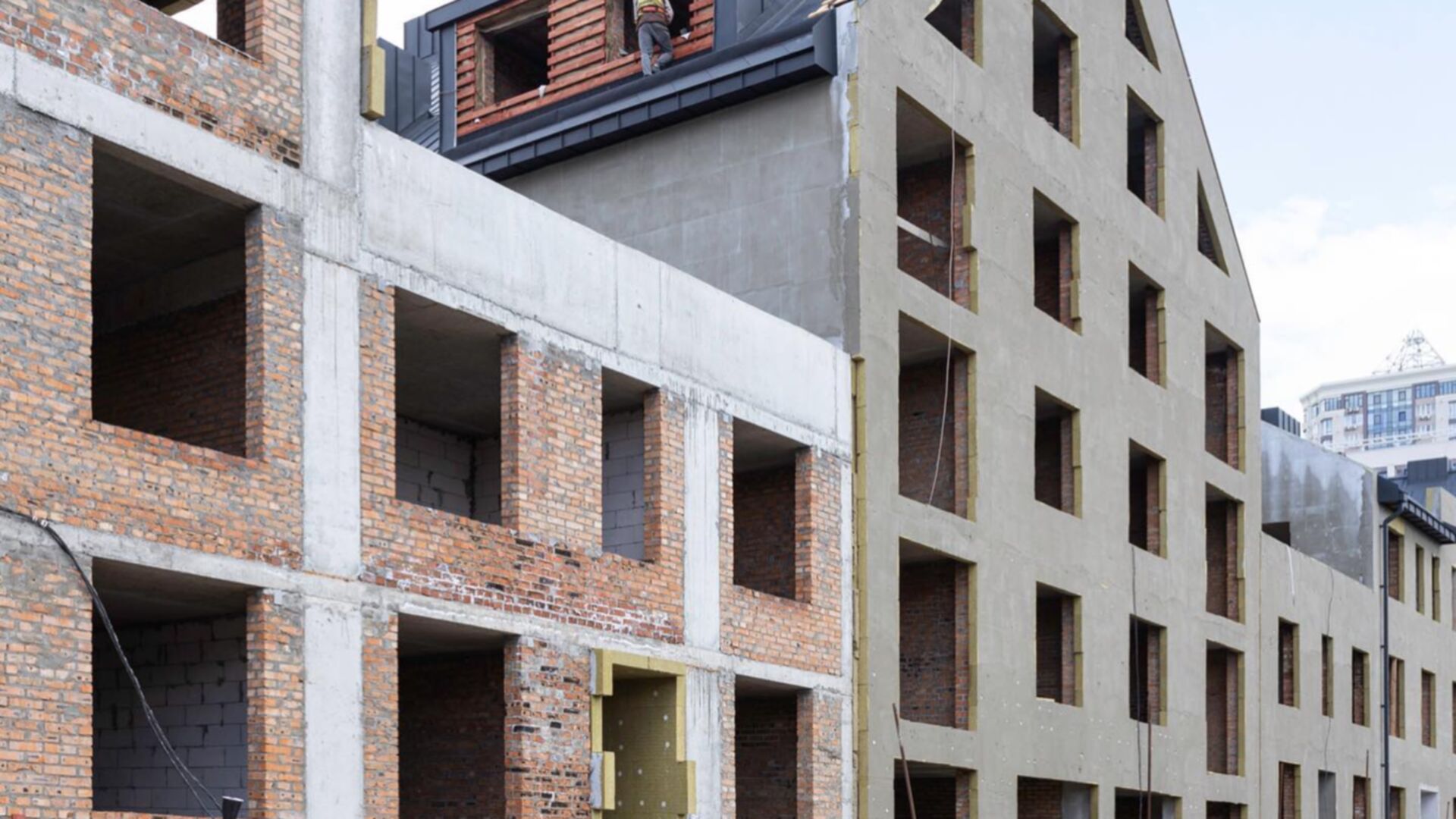

Станом на травень 2023

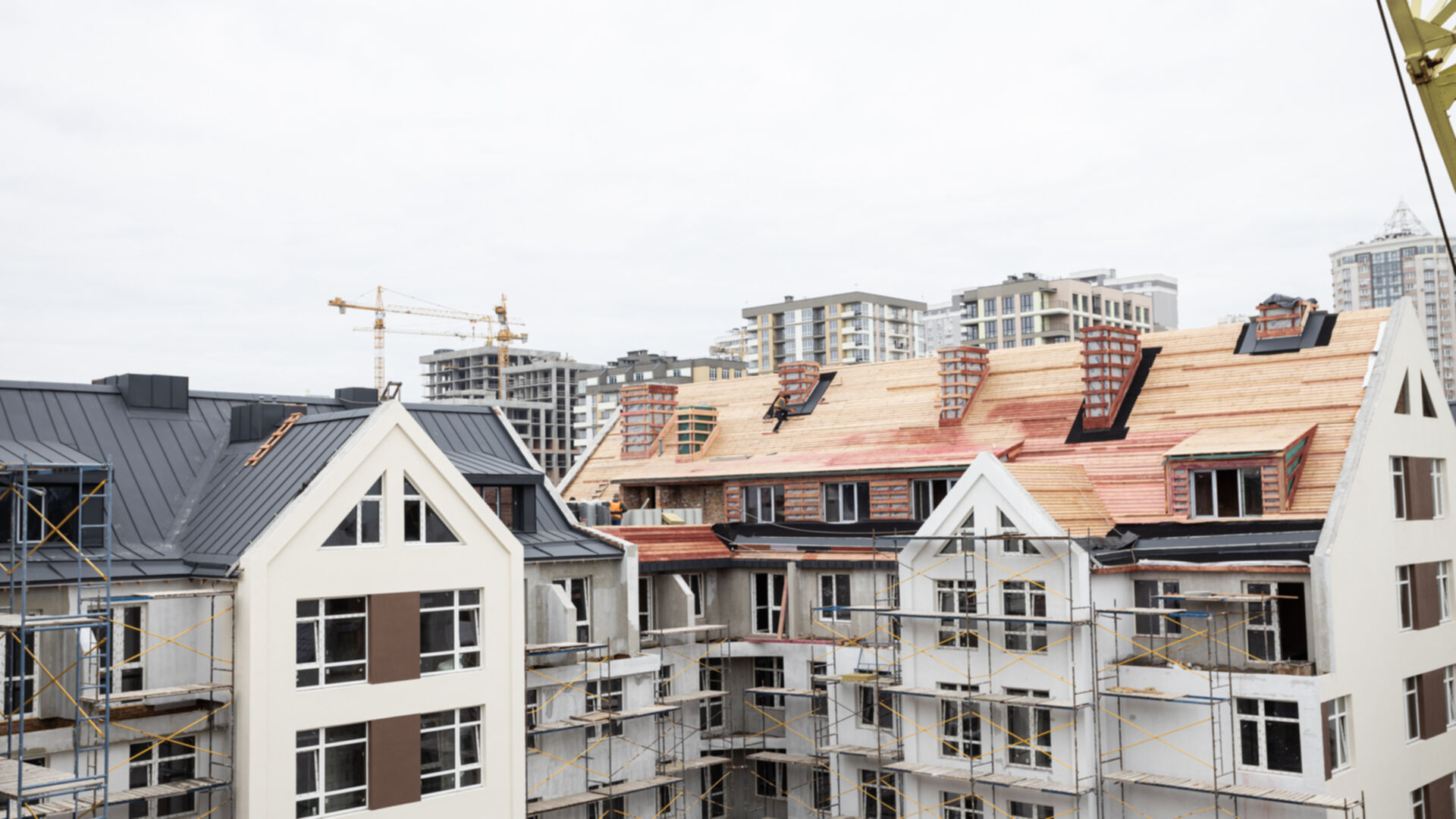

Станом на квітень 2023
Станом на березень 2023

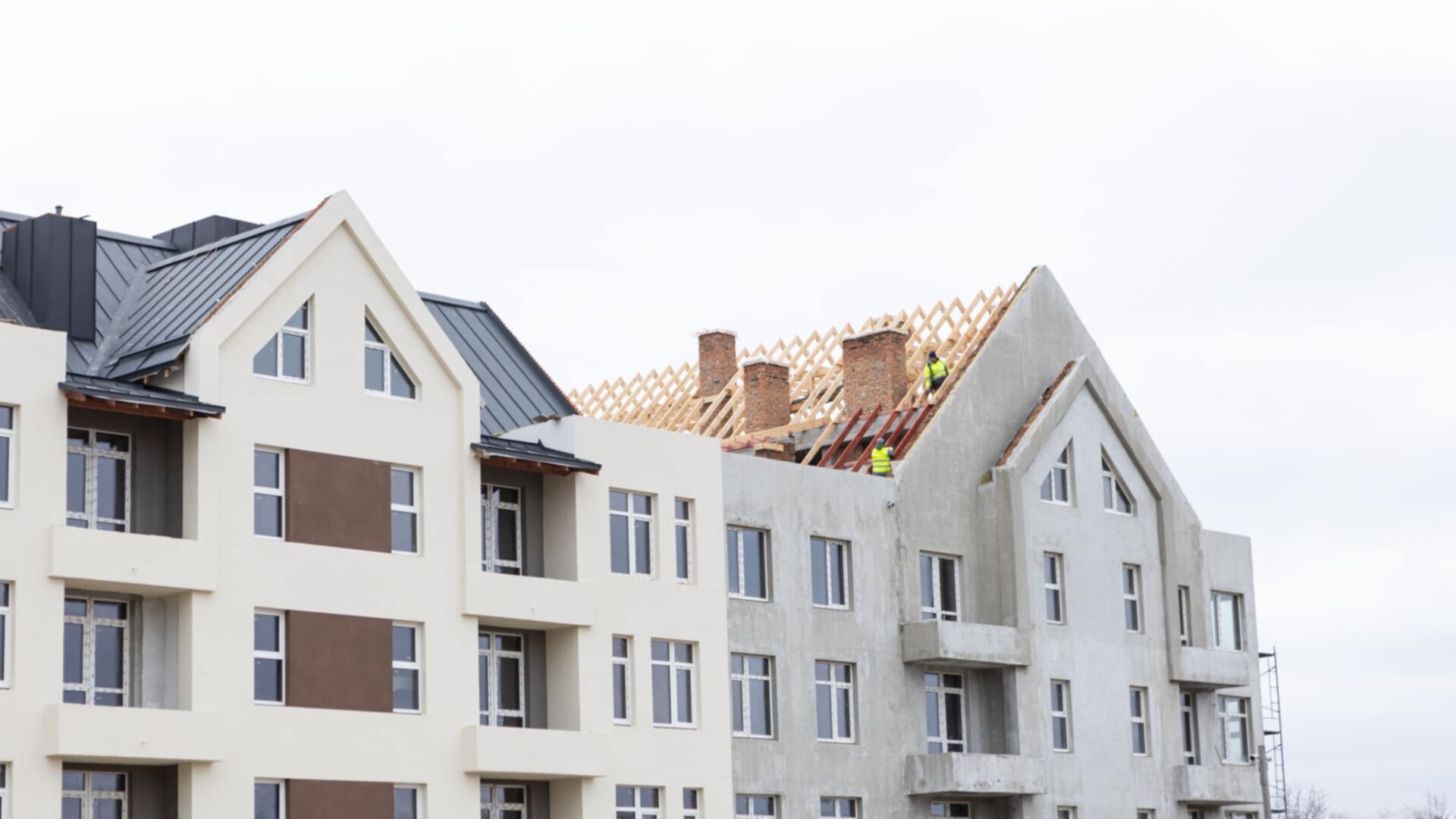

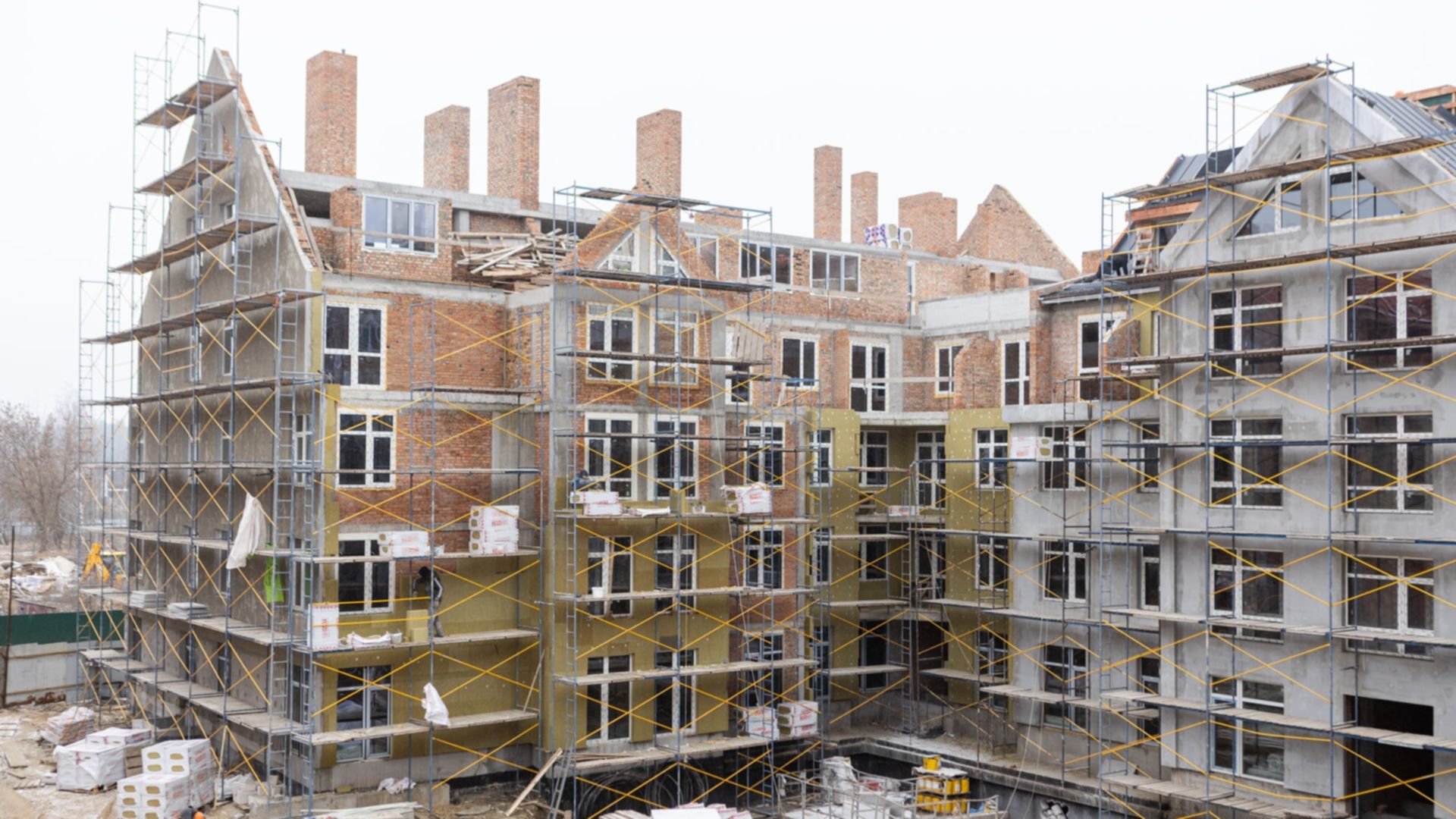

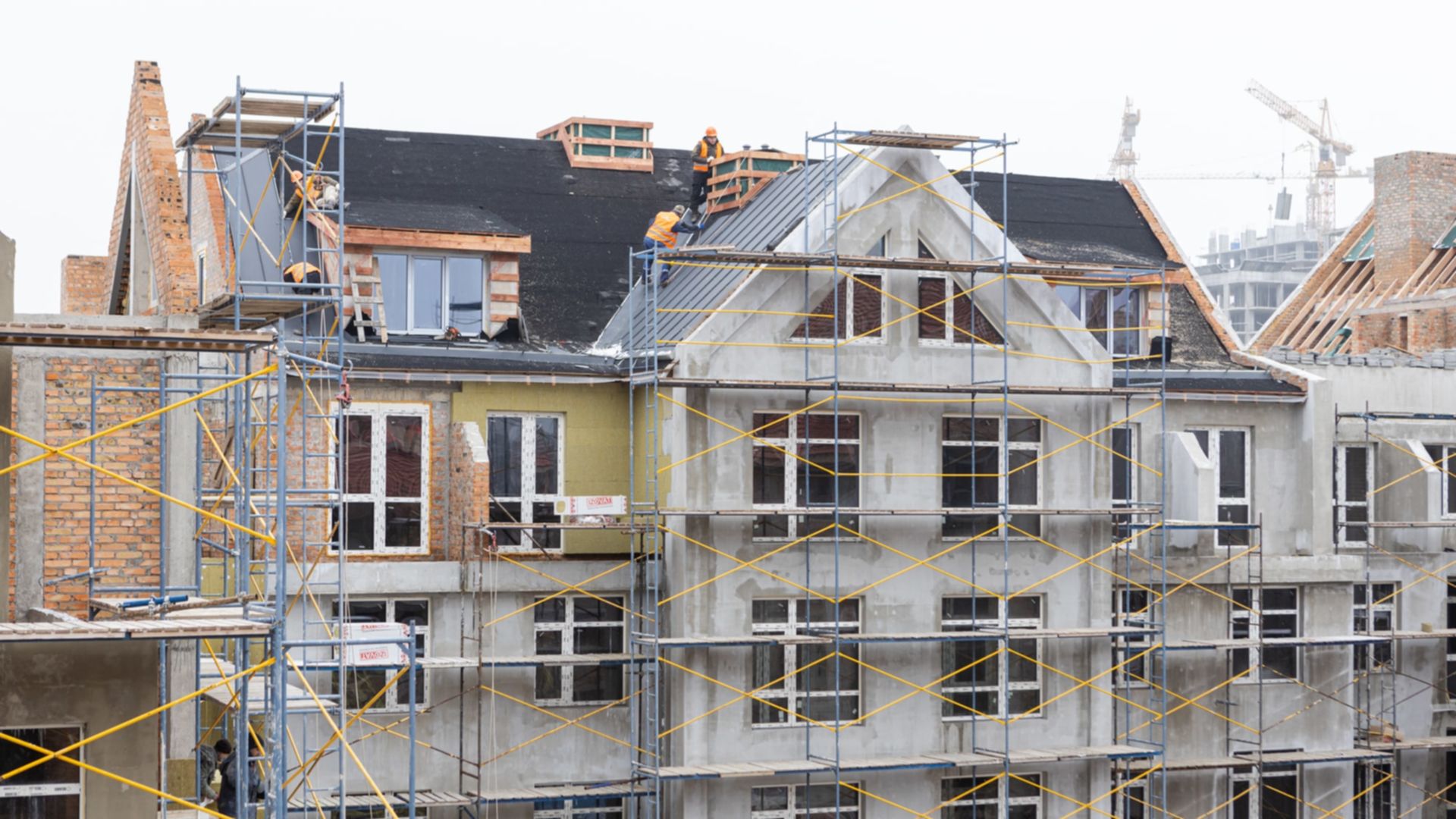

Станом на лютий 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на січень 2022
Станом на вересень 2021
Станом на липень 2021

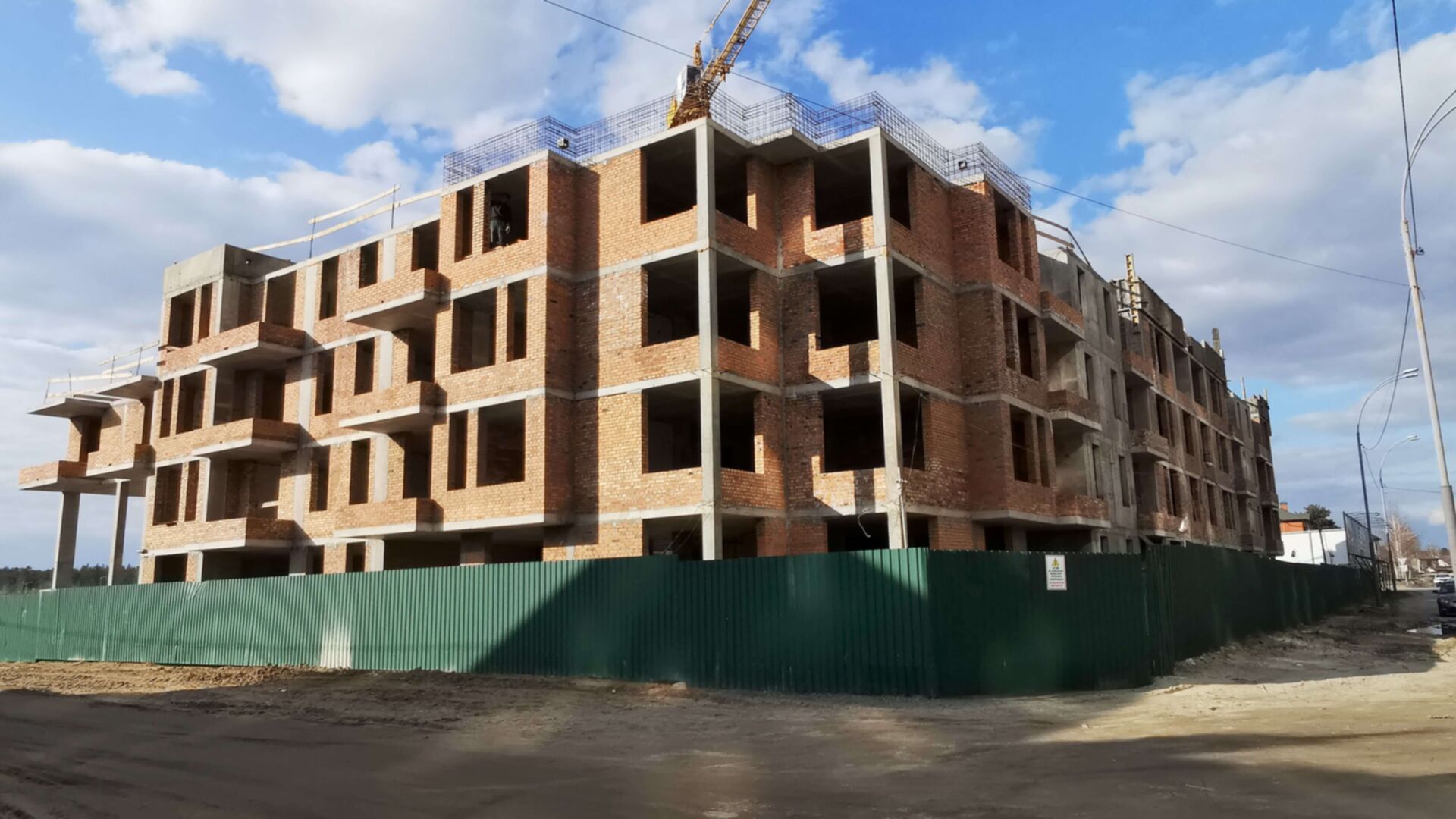

Станом на березень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на серпень 2020
Секція 8, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024

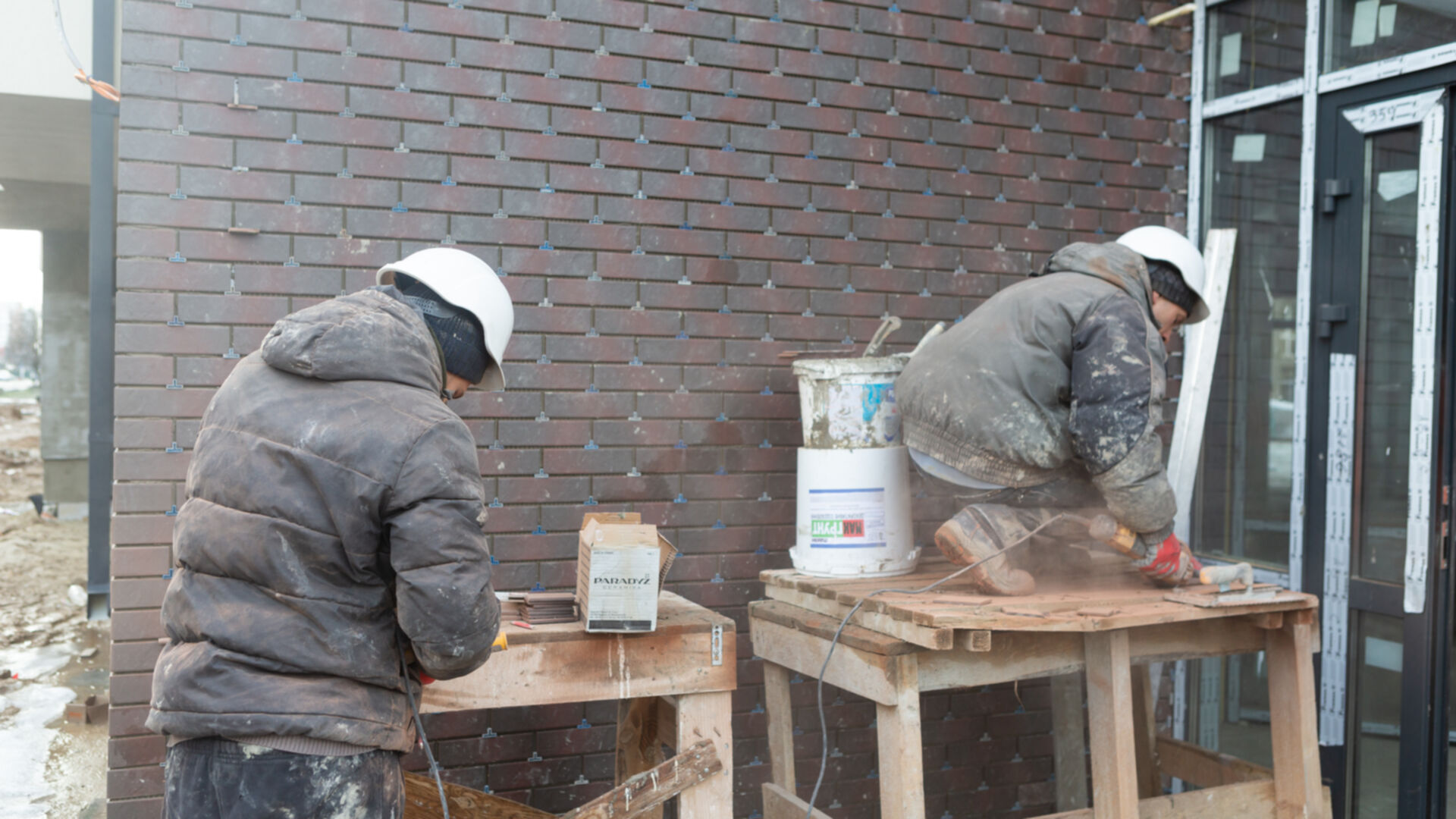

Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Секція 9, будинок 1
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 1 кв. 2024
Пройдено 9 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на травень 2022
Станом на січень 2022
Станом на вересень 2021
Станом на липень 2021
Станом на березень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на серпень 2020
Секція 11, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Секція 12, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Секція 13, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023

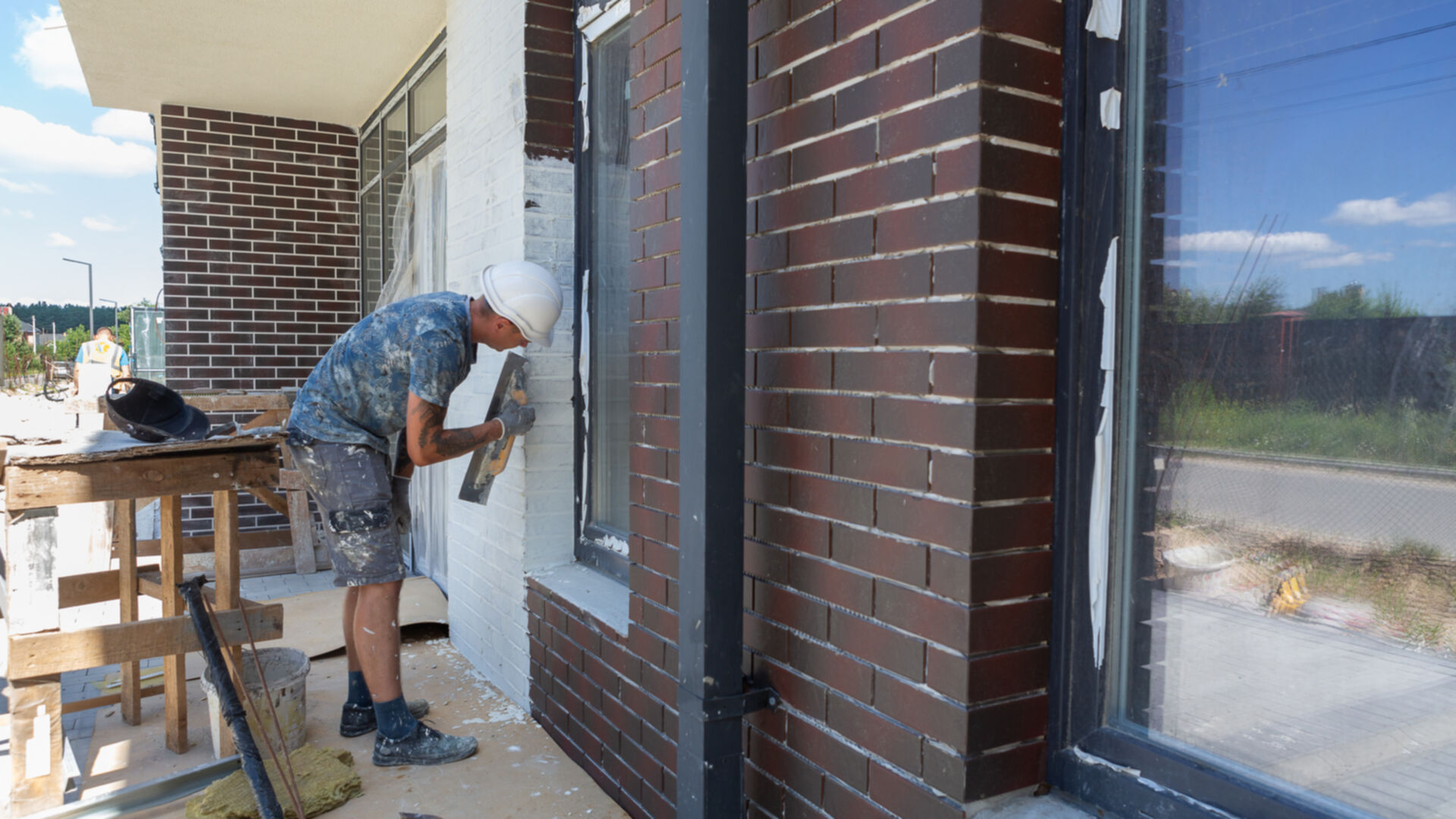

Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на січень 2022
Станом на березень 2021
Секція 15, будинок 2
Технологія цегла
Фасадні роботи
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 8 етапів з 10
Станом на червень 2024
Станом на травень 2024
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Умови купівлі
21 червня 2024 перевірено інформацію по умовах купівліРозтермінування 0% до 1 року, перший внесок від 30%
Уточнюйте деталі у відділі продажу
Забудовник
Альянс Новобуд
Відділ продажу працює
Пн-Пт · 10:00-19:00
Сб · 10:00-17:00
Нд · 10:00-16:00
Працює з DIM.RIA 1 рік |
У забудовника 9 ЖК |
Акції від забудовників вашого міста
Подарунок!
30 400 грн за м²
ЖК Madison Gardens
Гриль у подарунок до кожної квартири з терасою!
До кінця акції 8 днів
Вигідна пропозиція!
29 300 грн за м²
ЖК Krona Park 2
Акційні ціни на квартири - 29 000 грн/м², за умови повної оплати.
До кінця акції 8 днів
Вам також будуть цікаві
Схожі по ціні (4)В Броварах (6)В Броварах (12)
