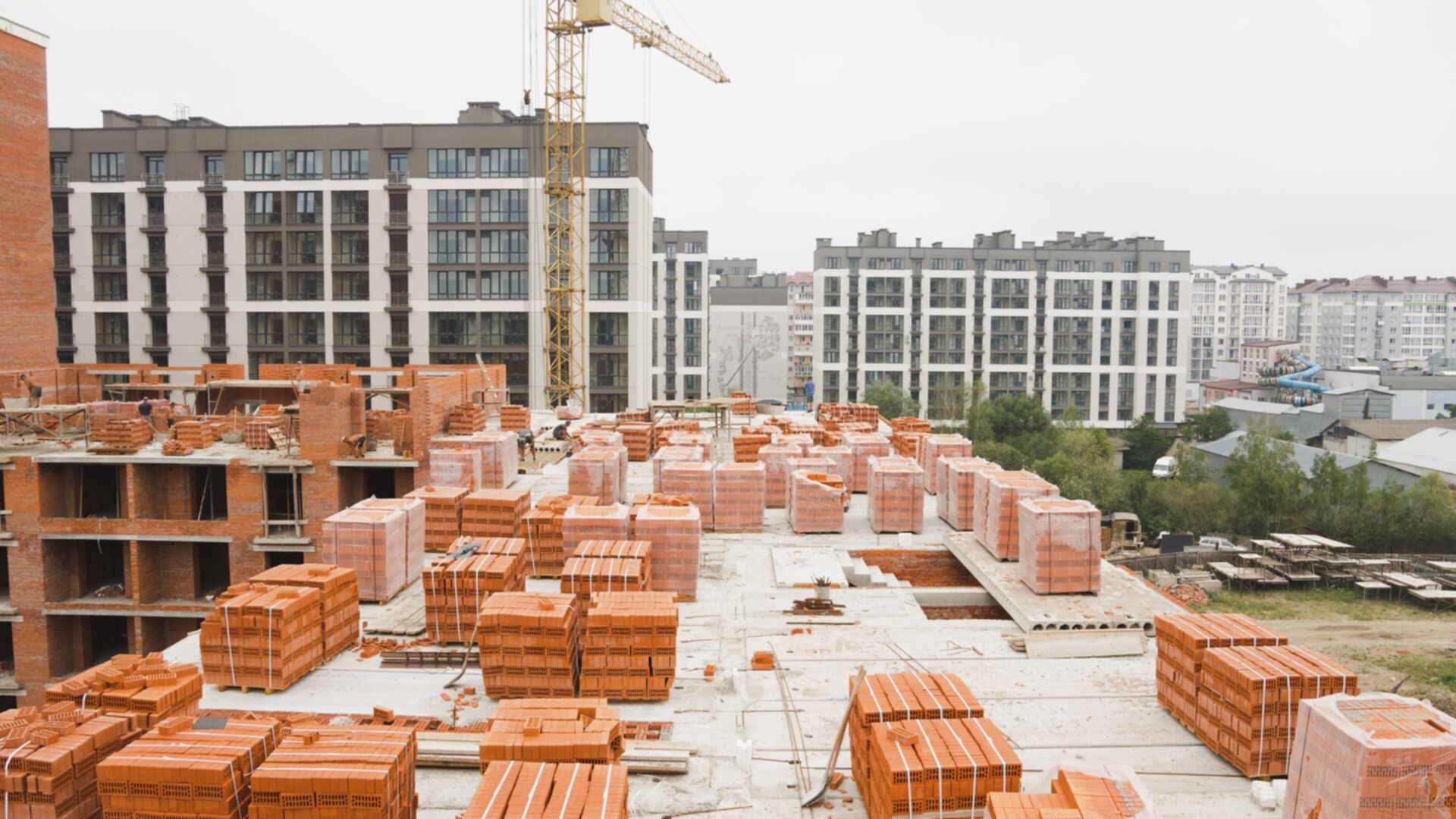

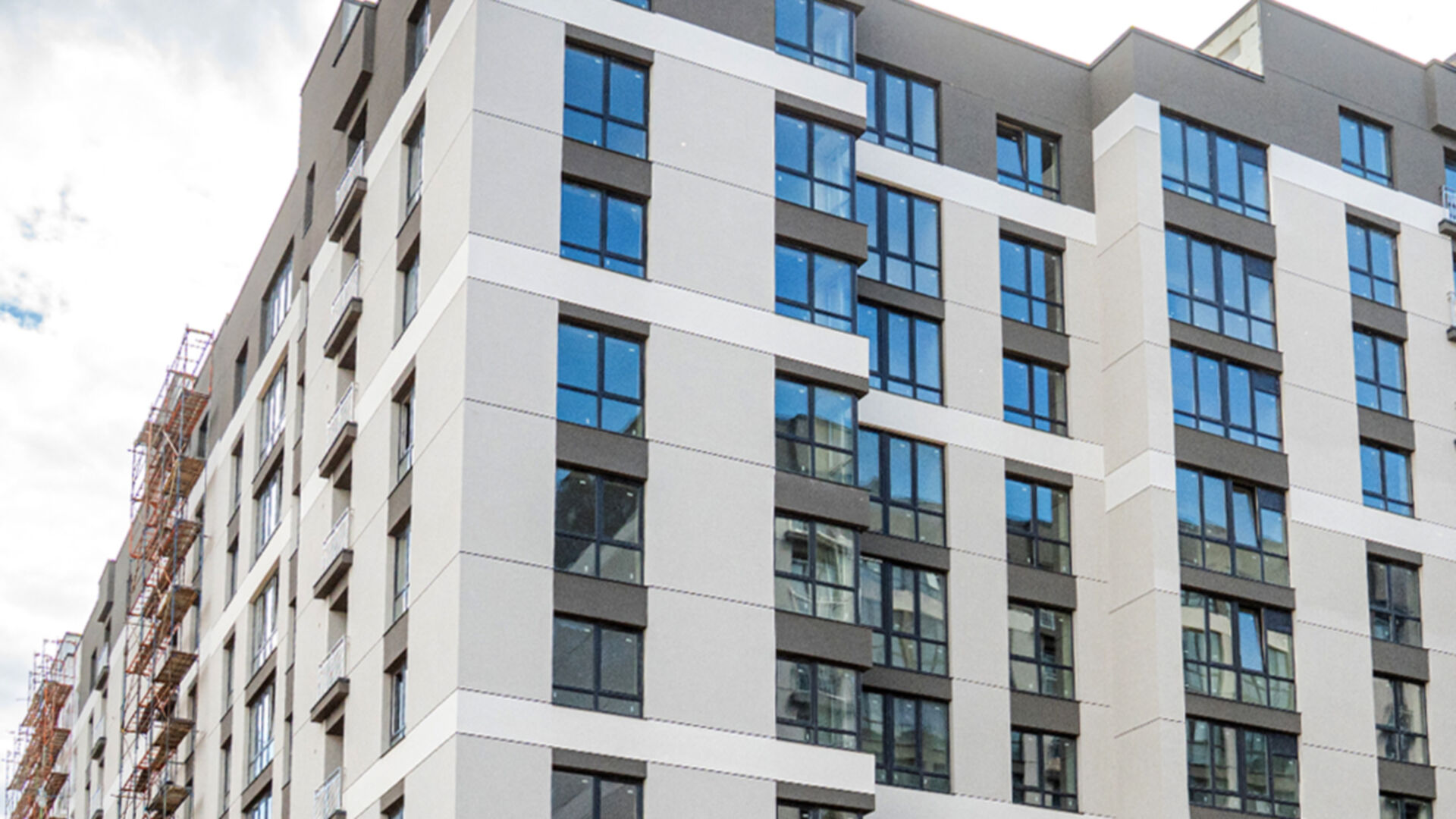

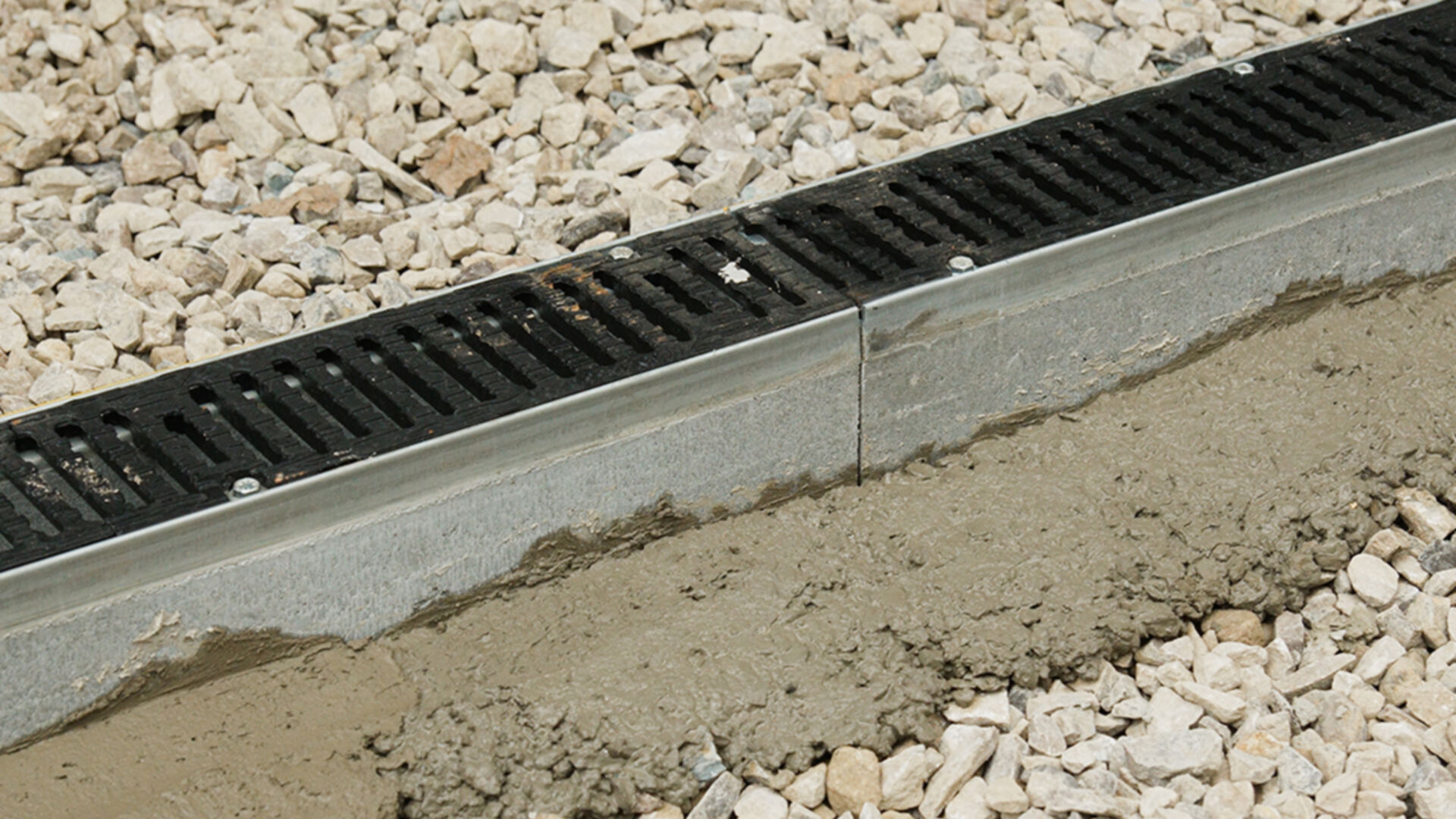

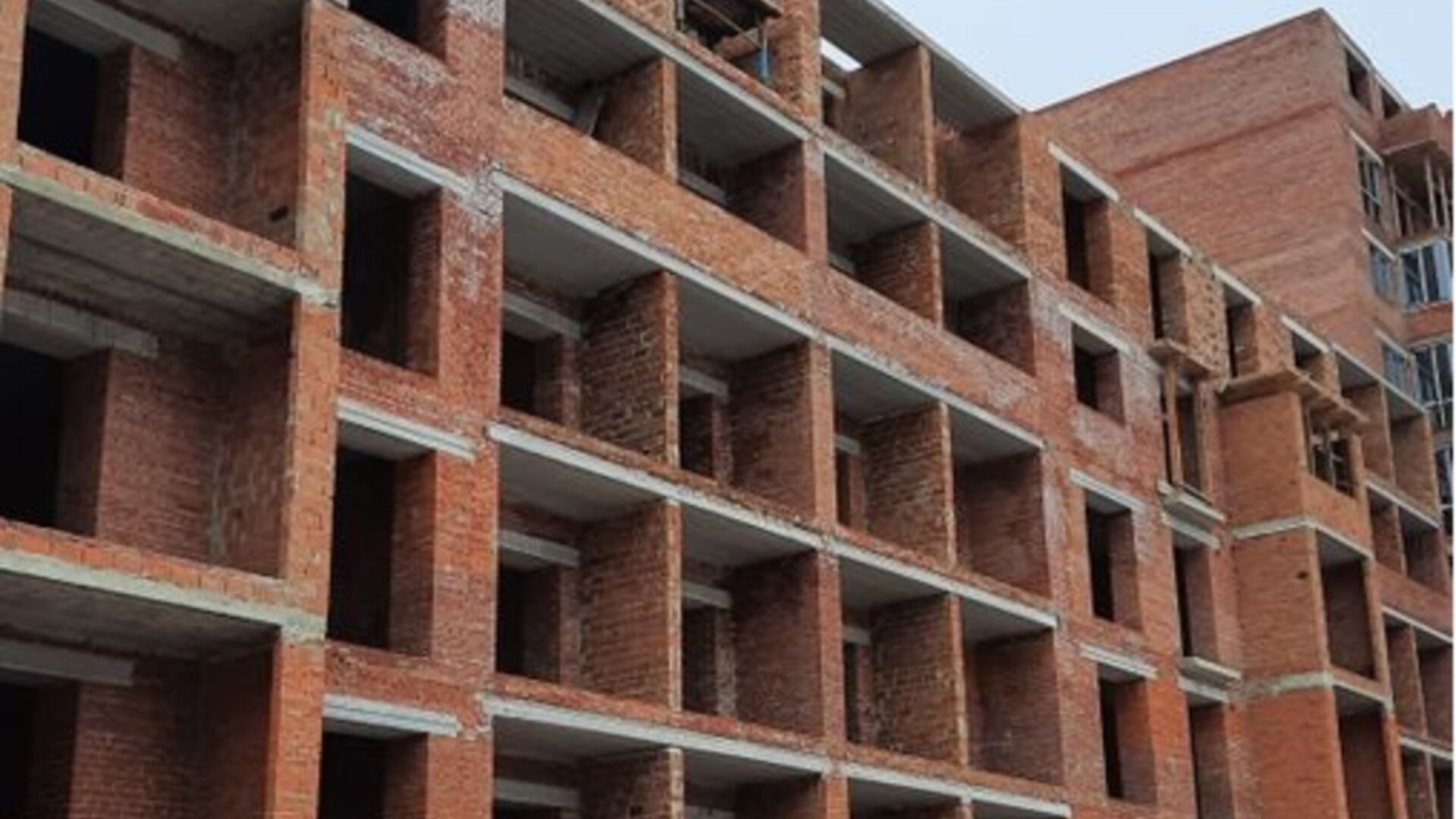

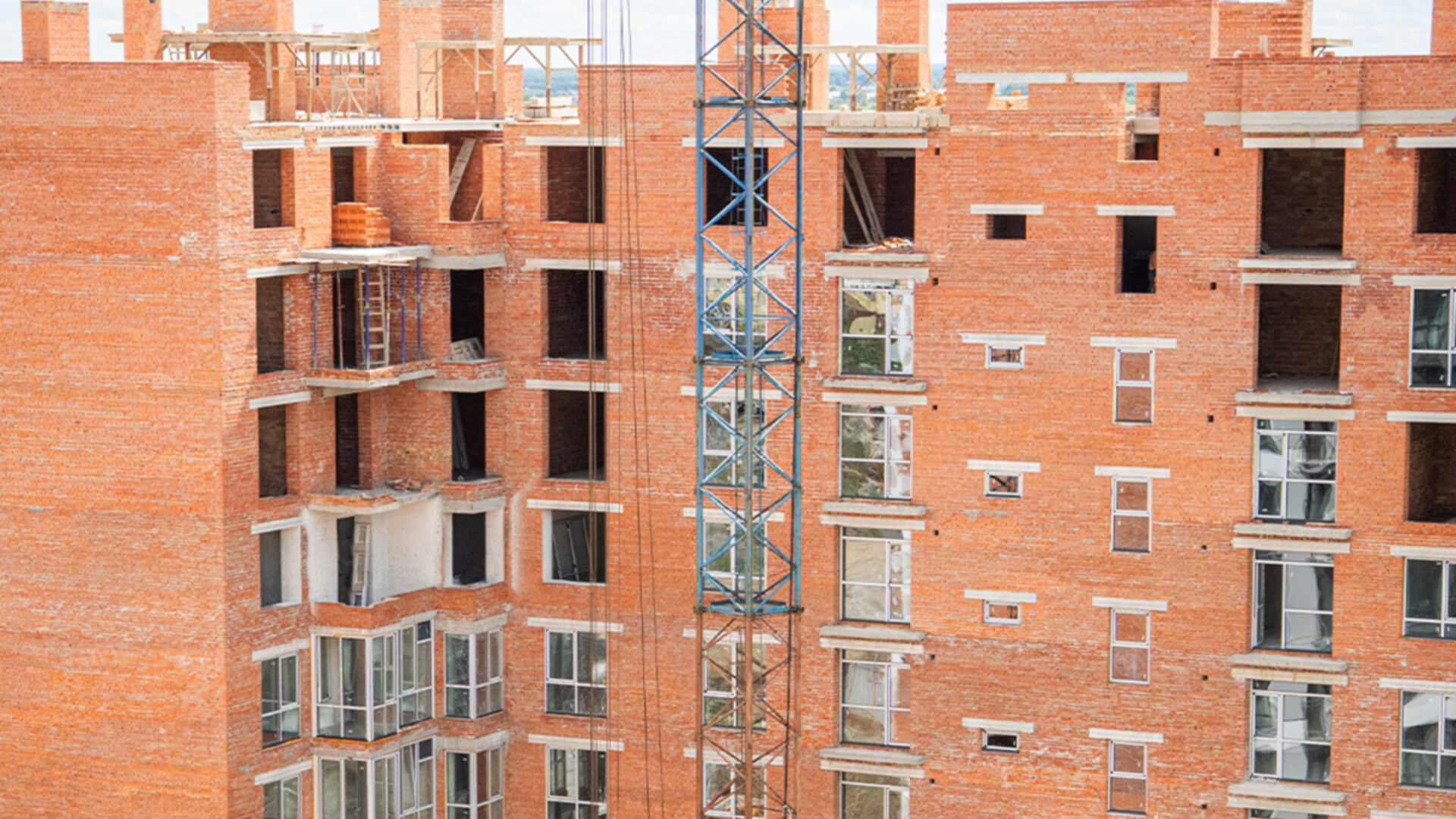

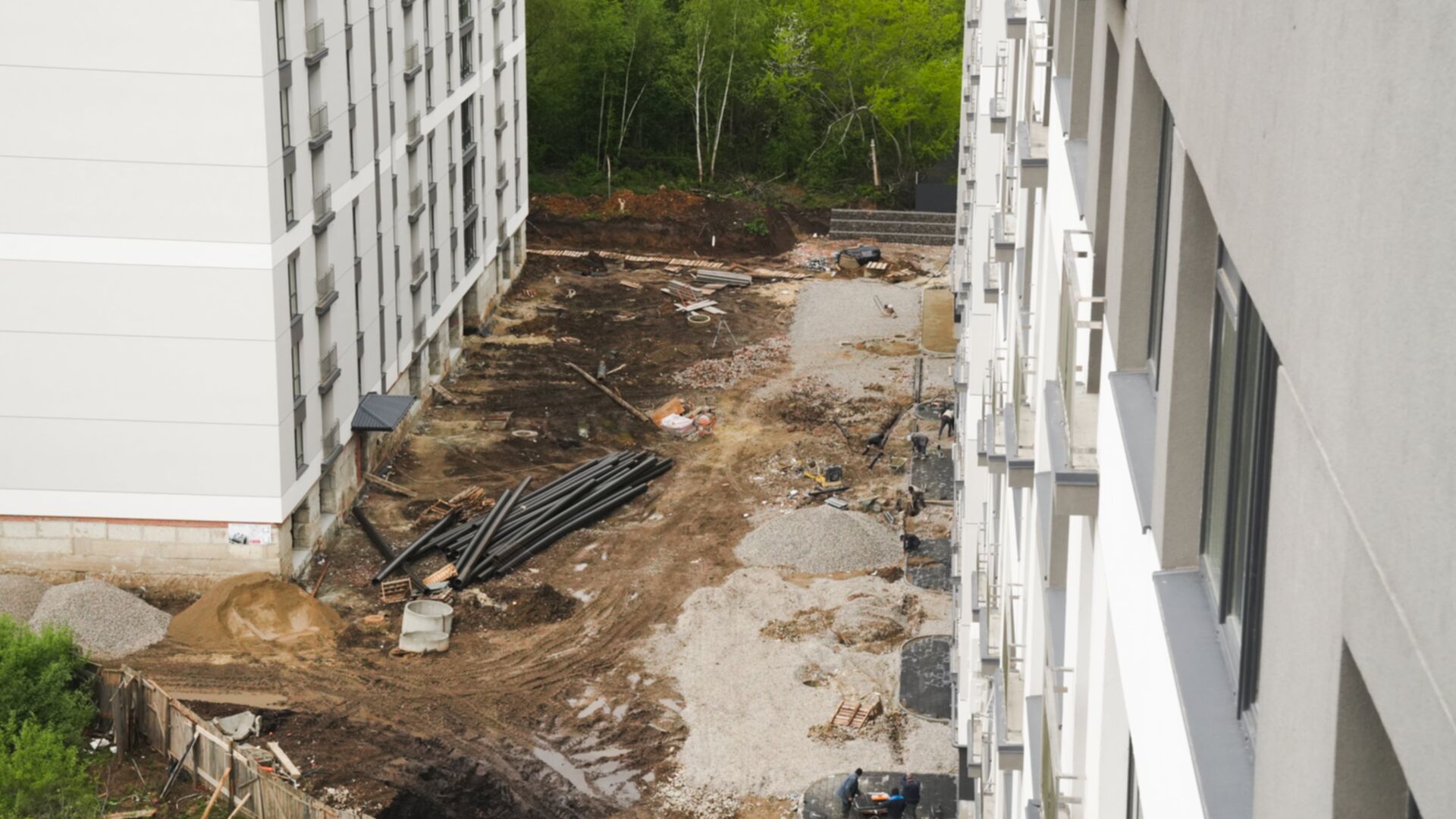

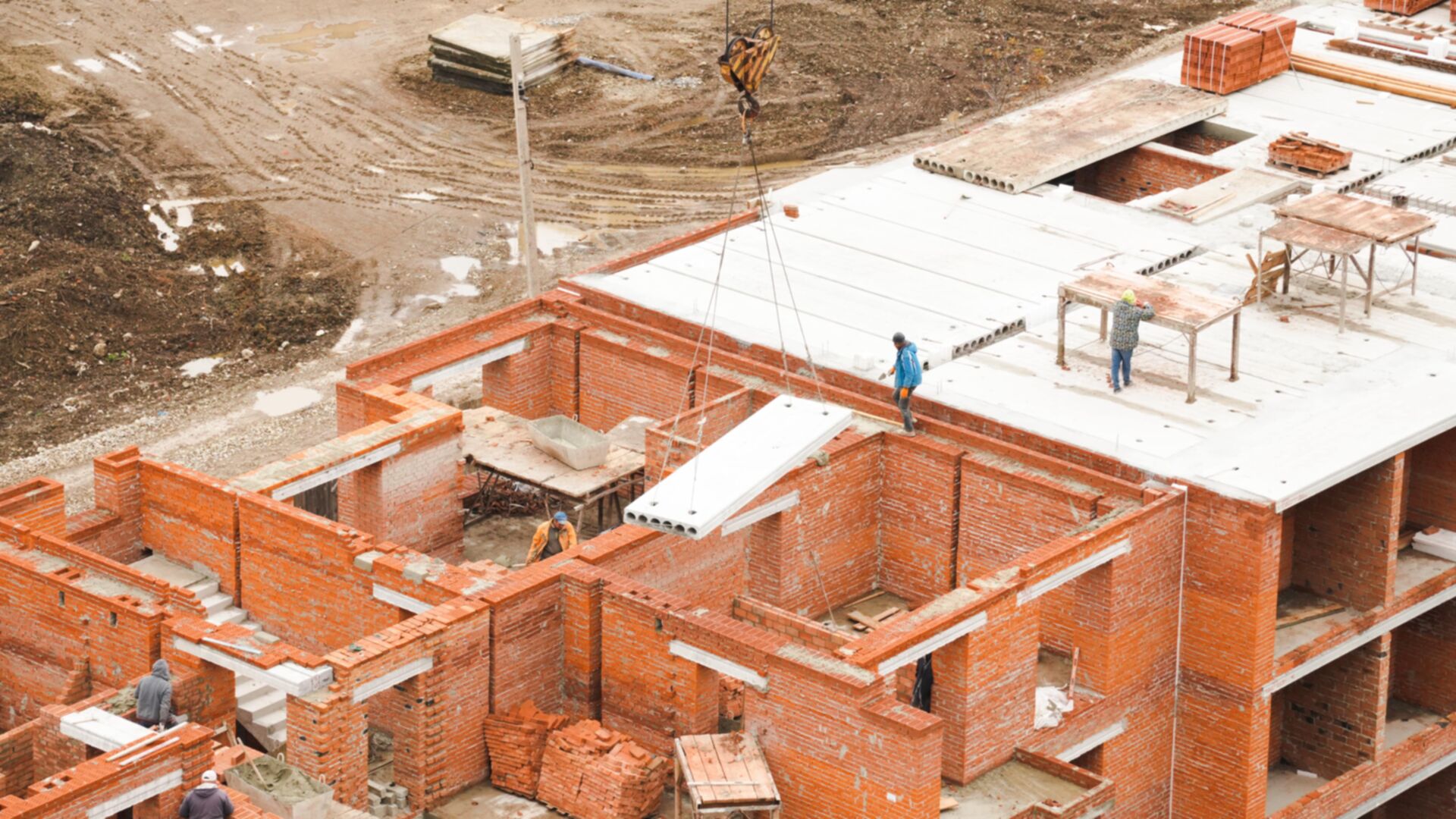

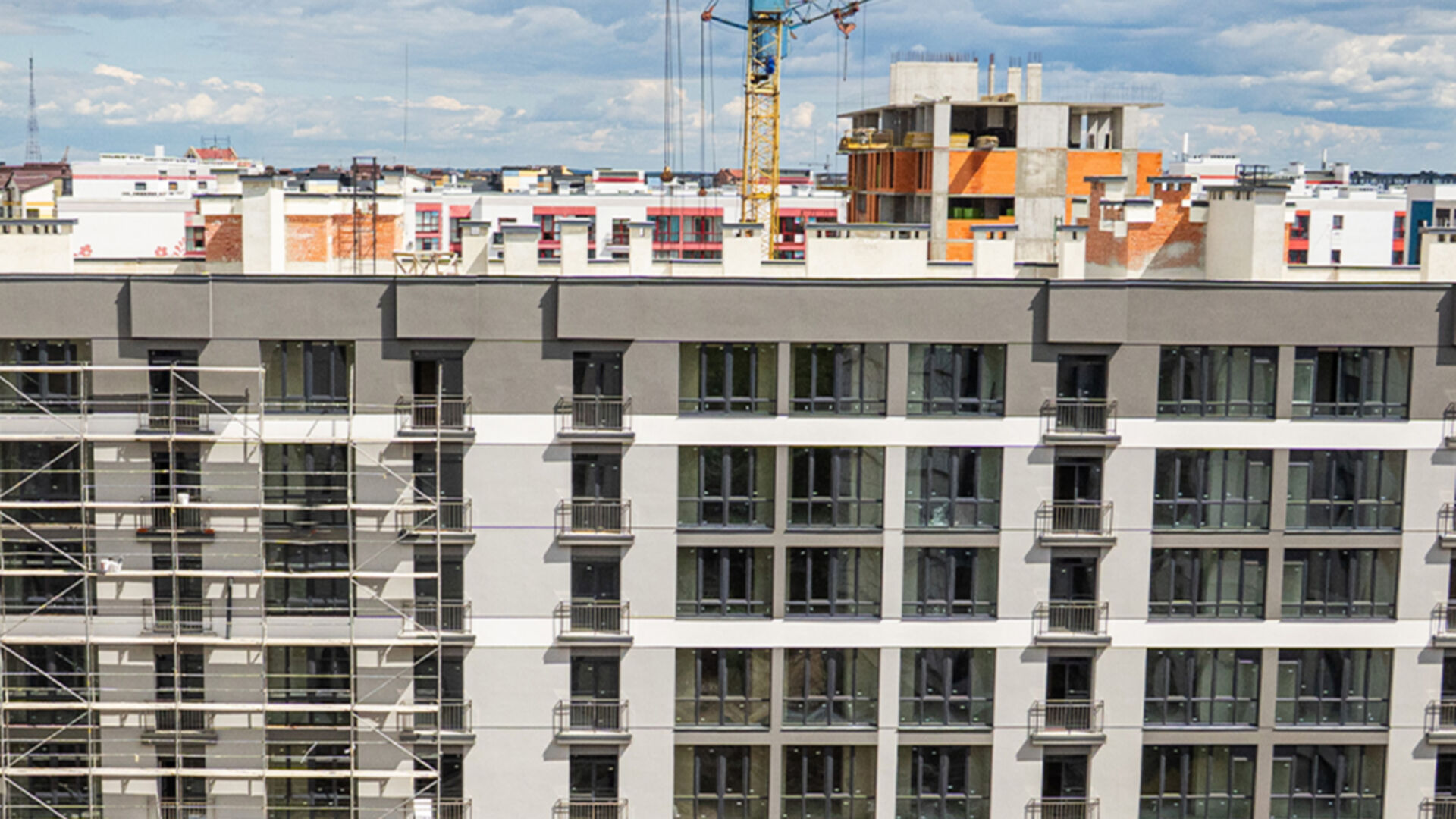

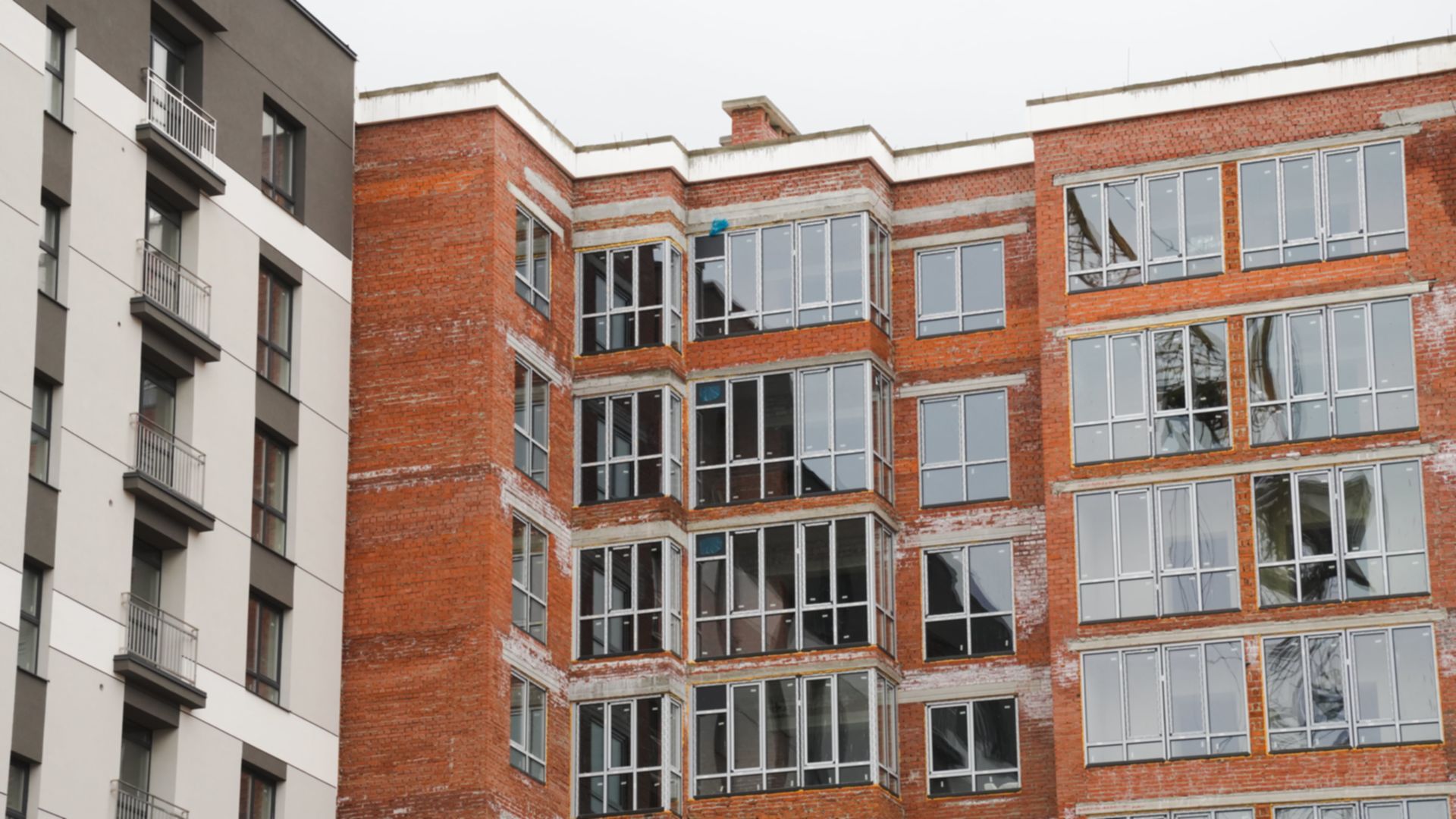

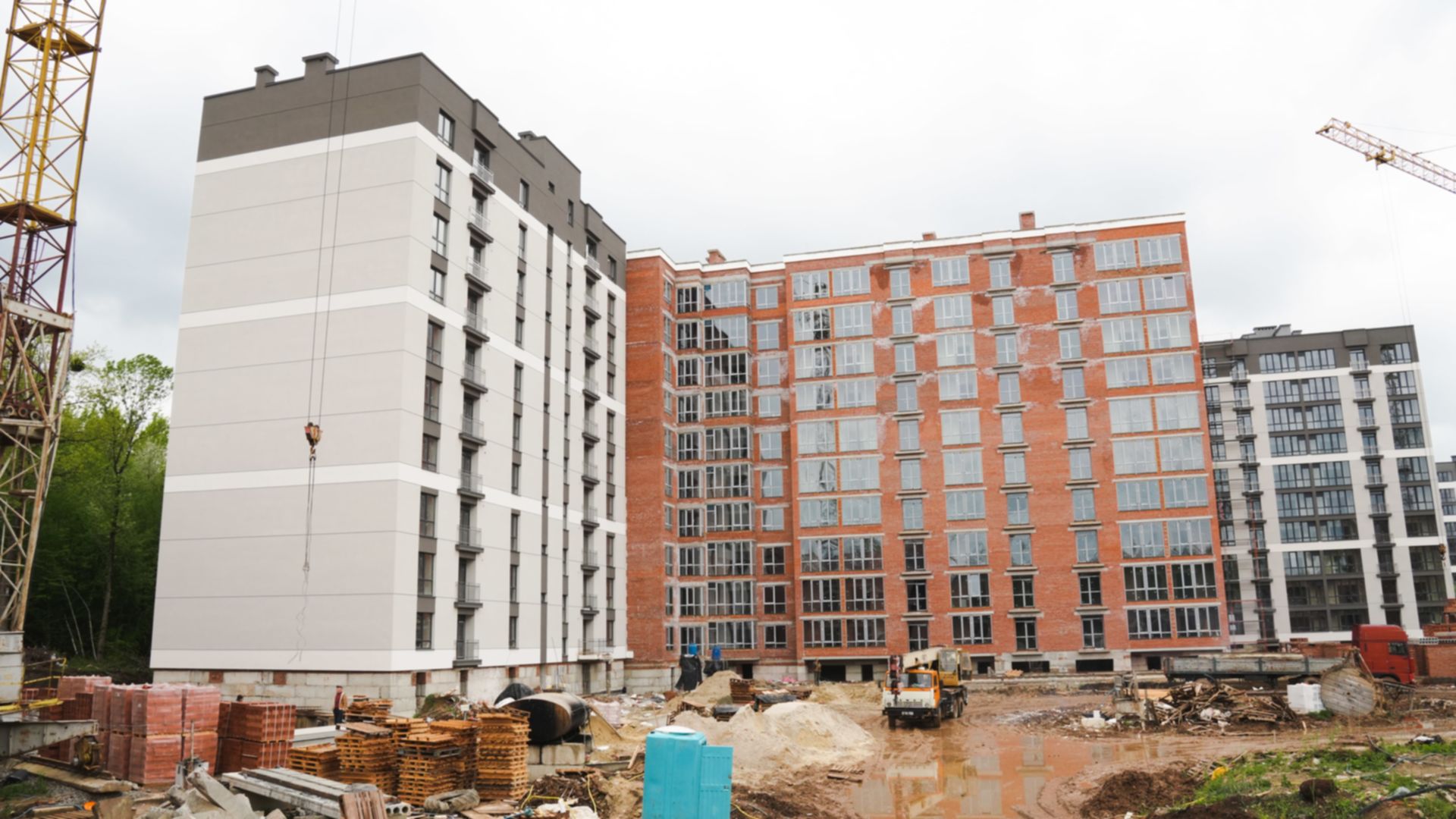

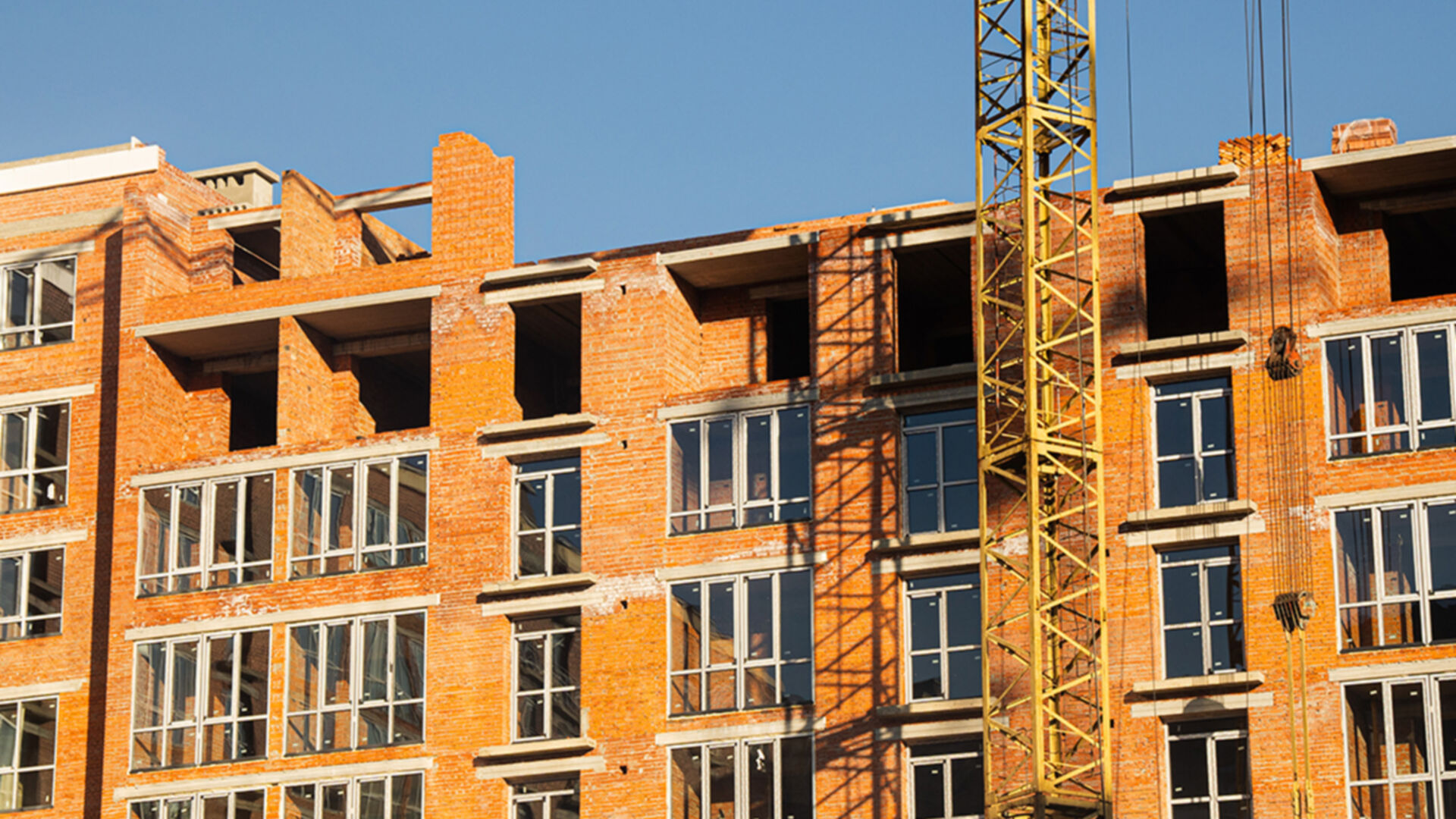

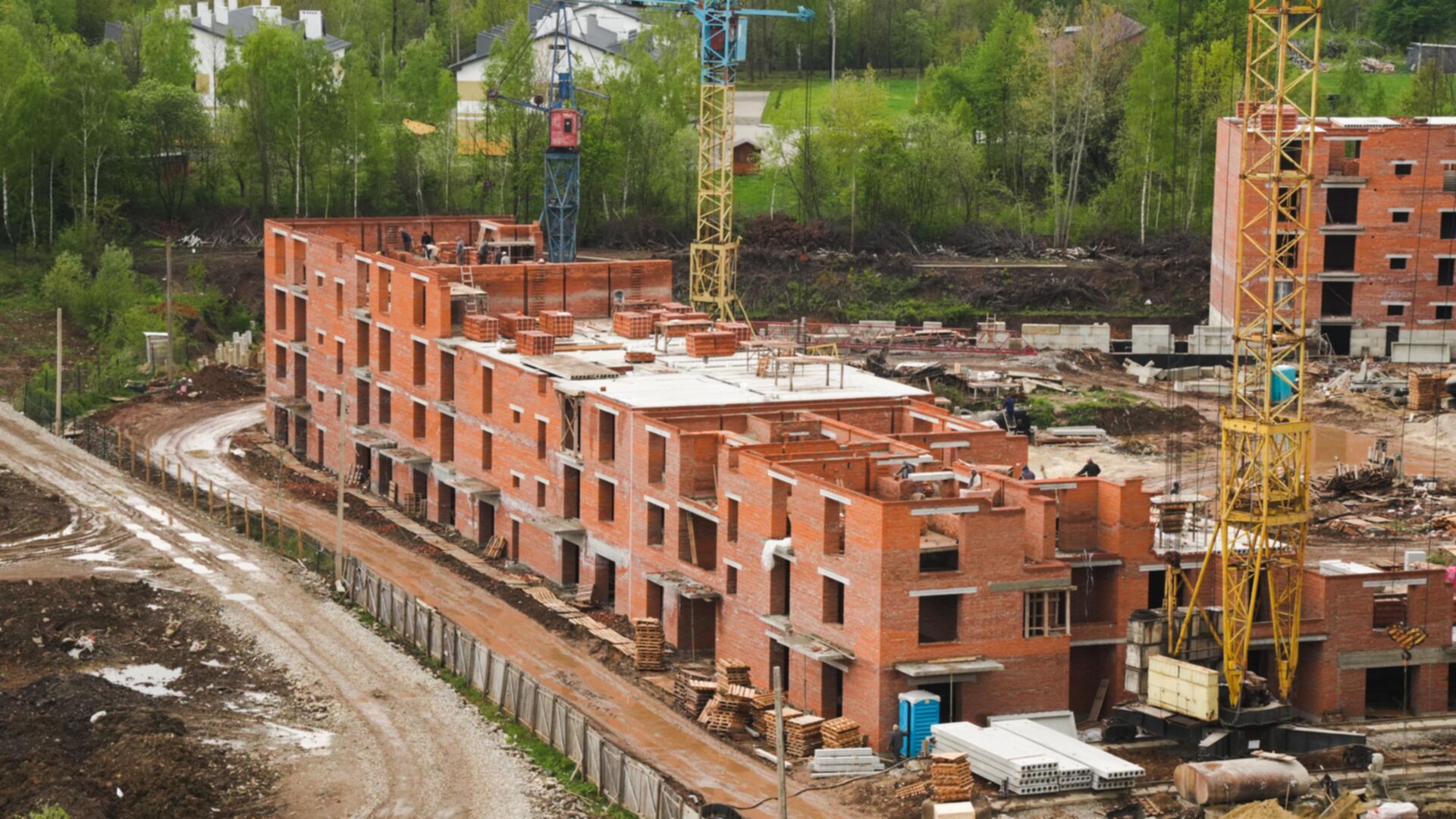

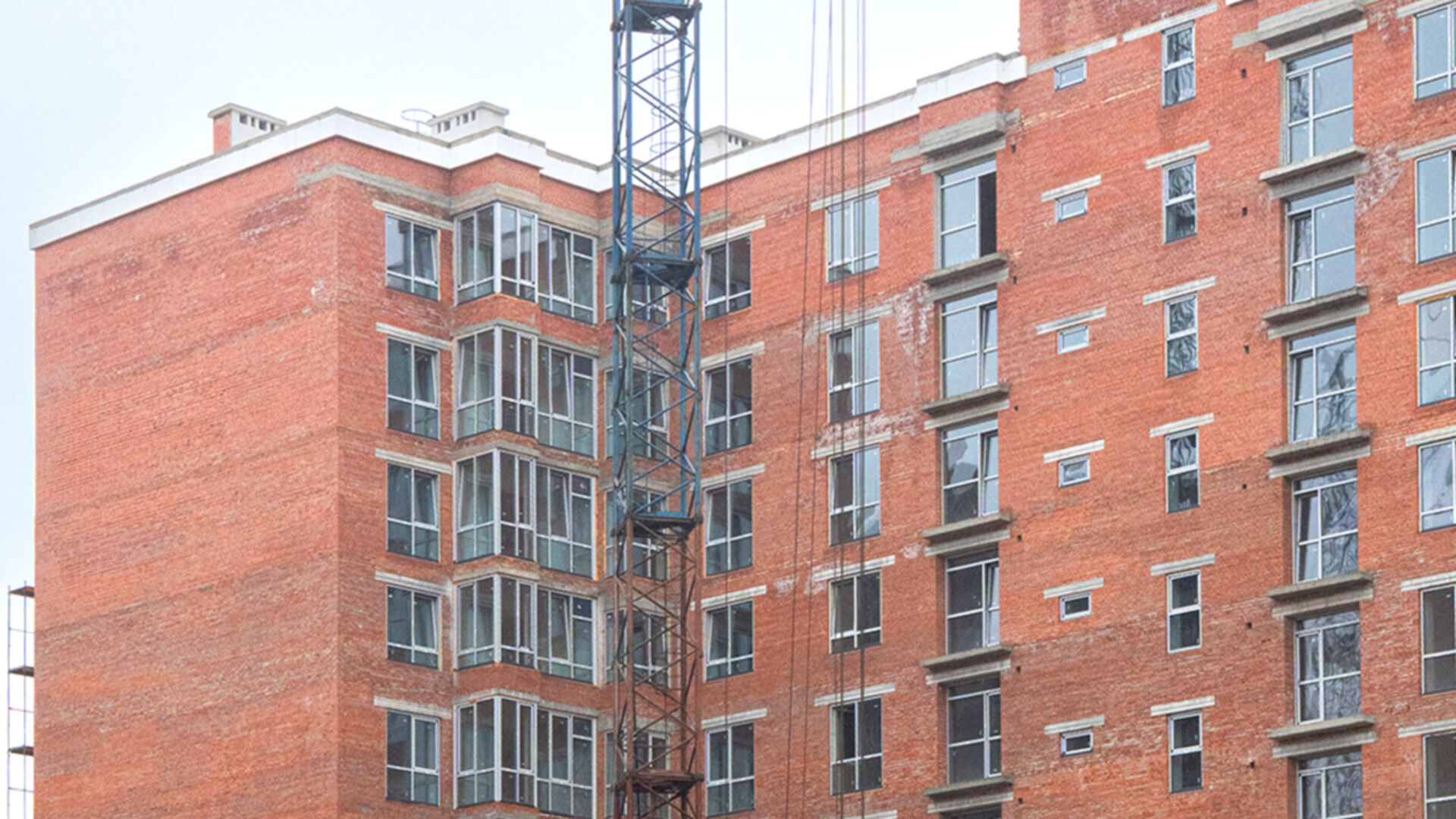

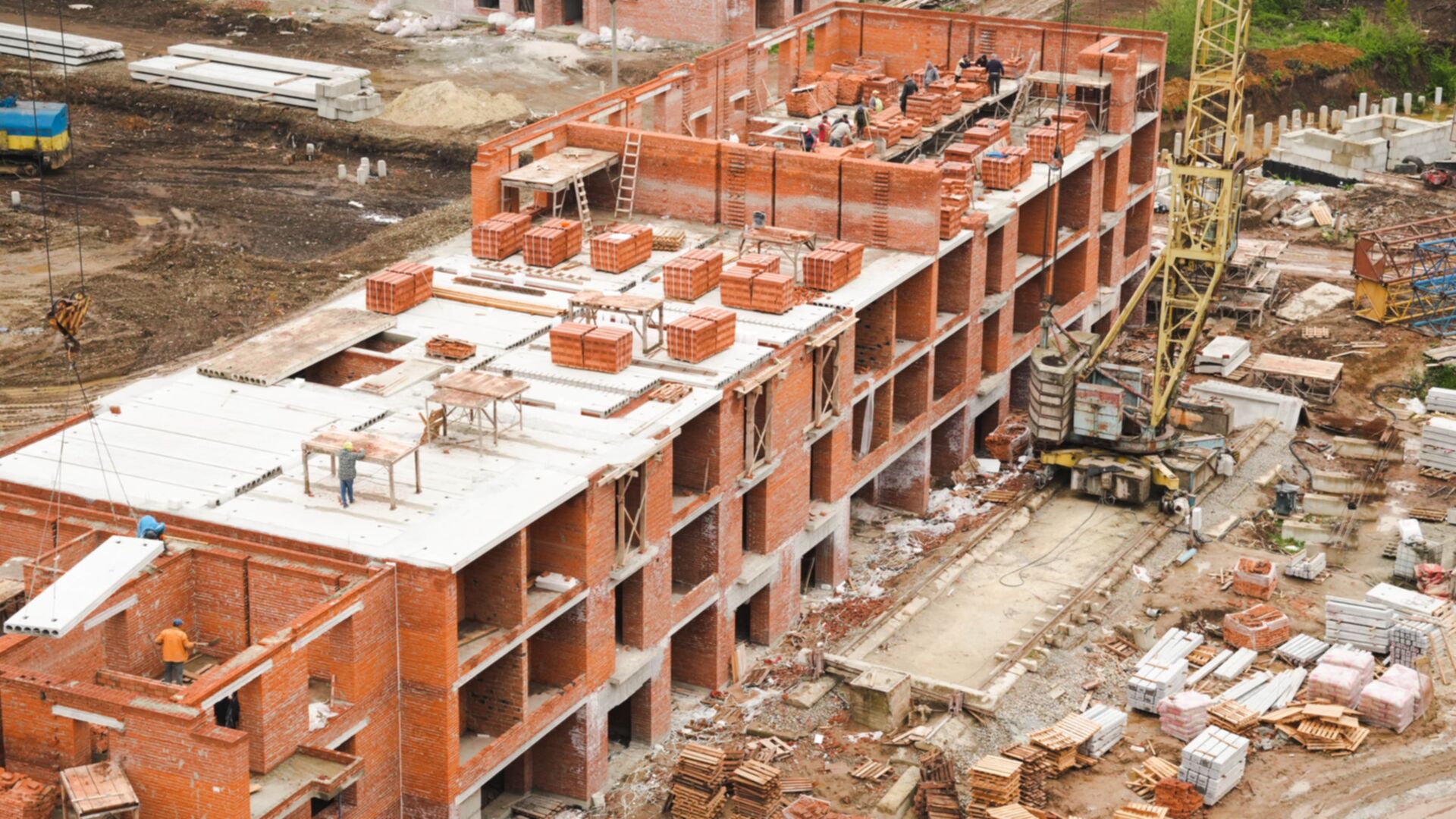

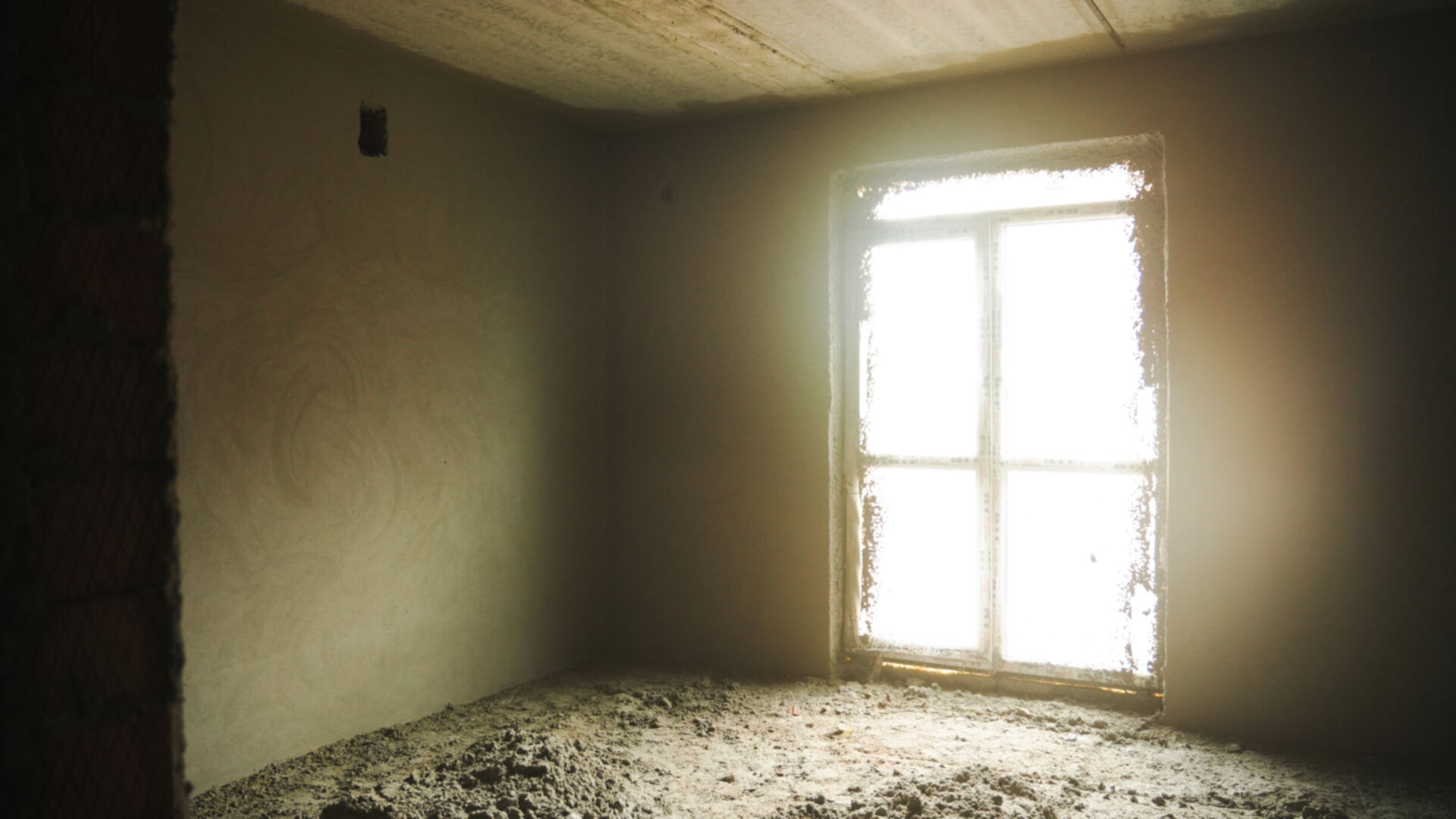

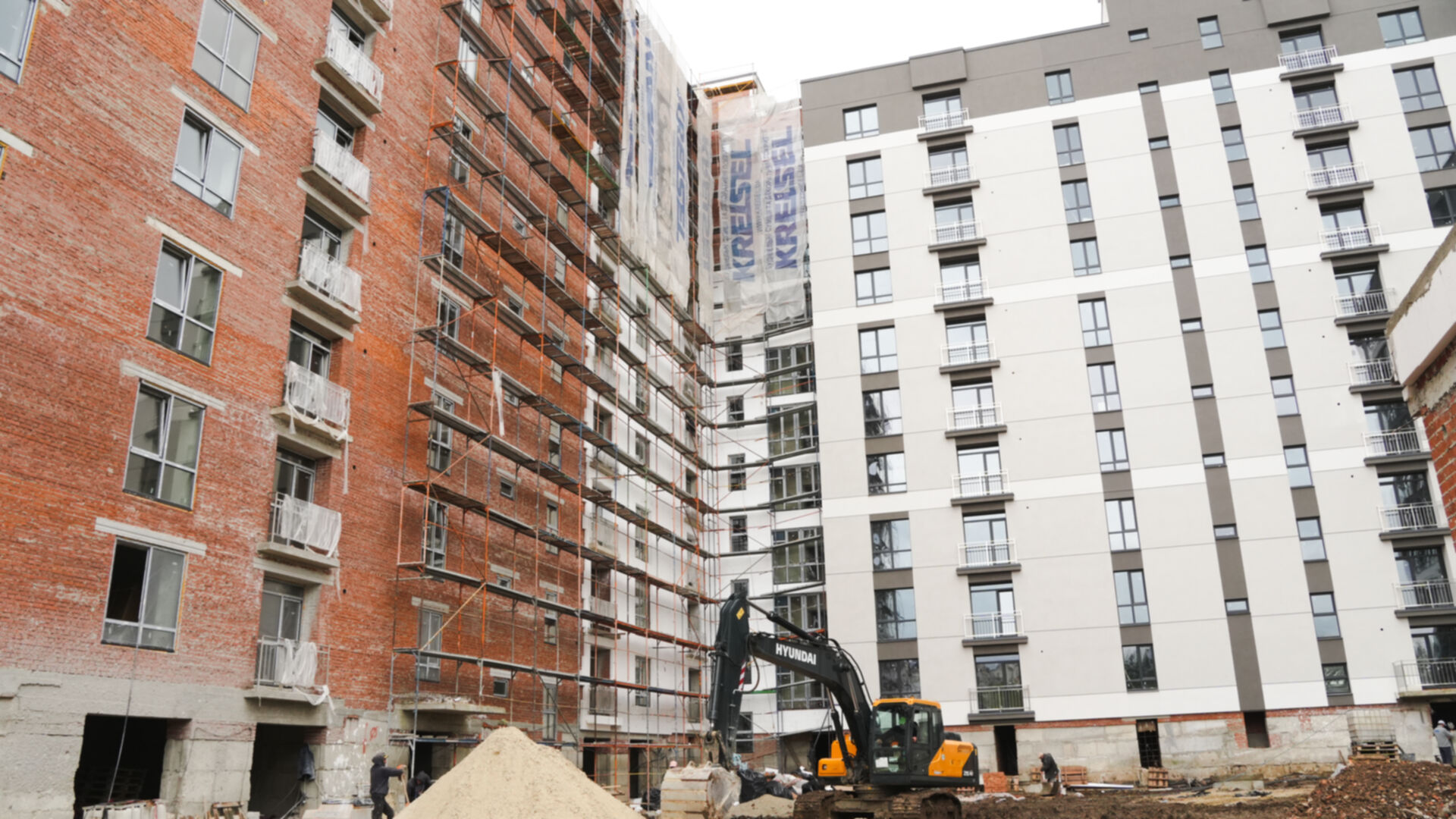

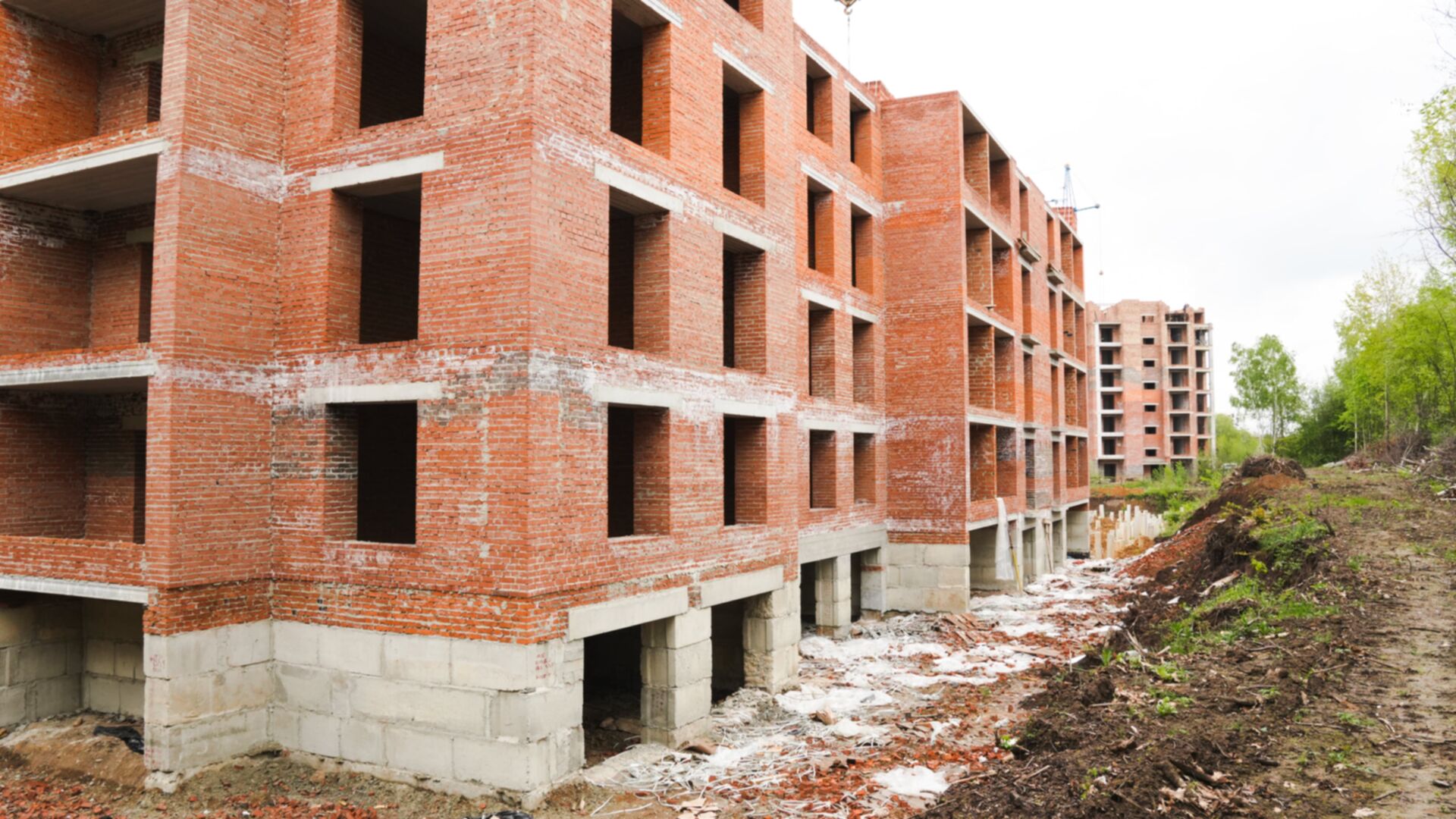

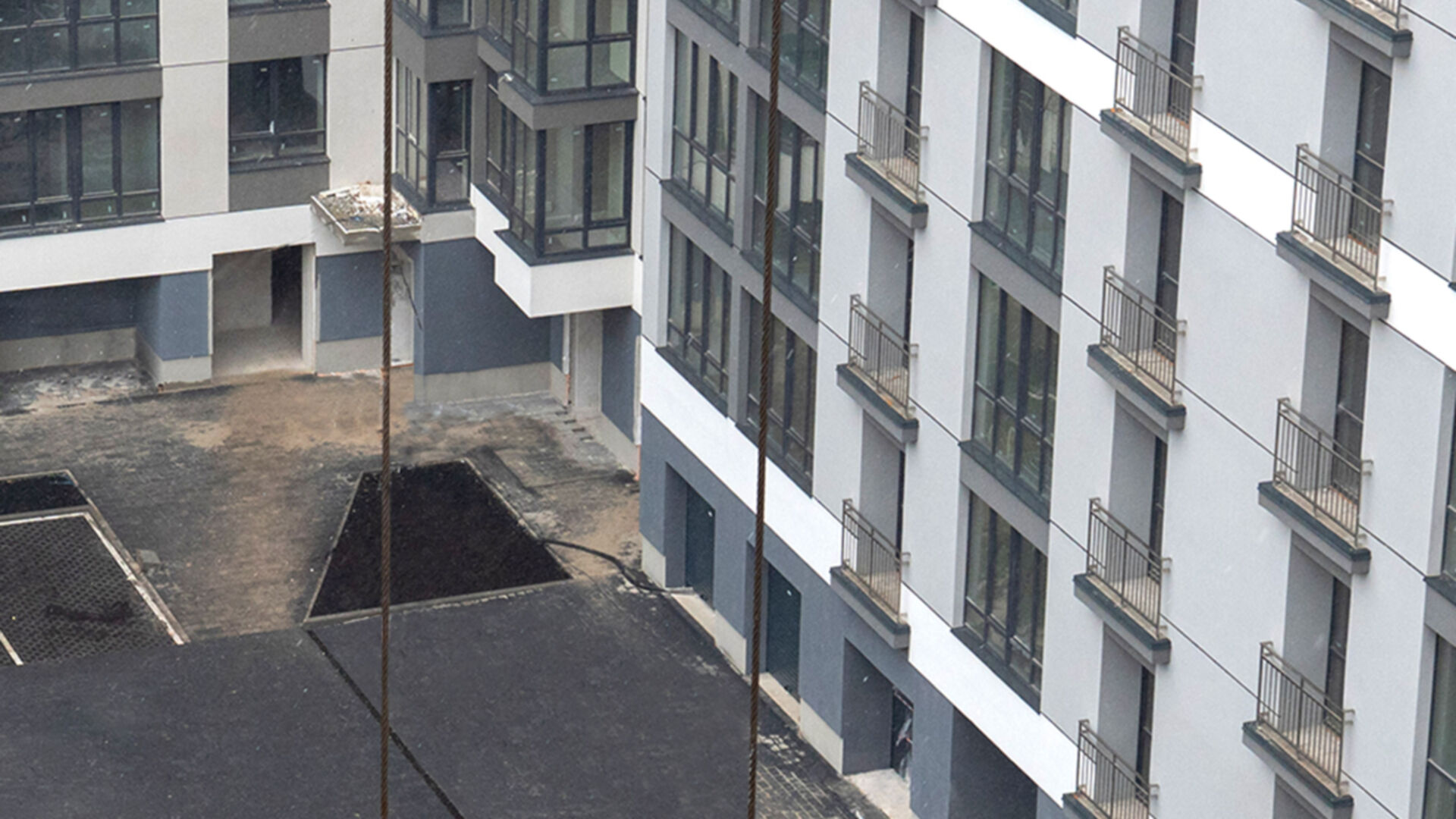

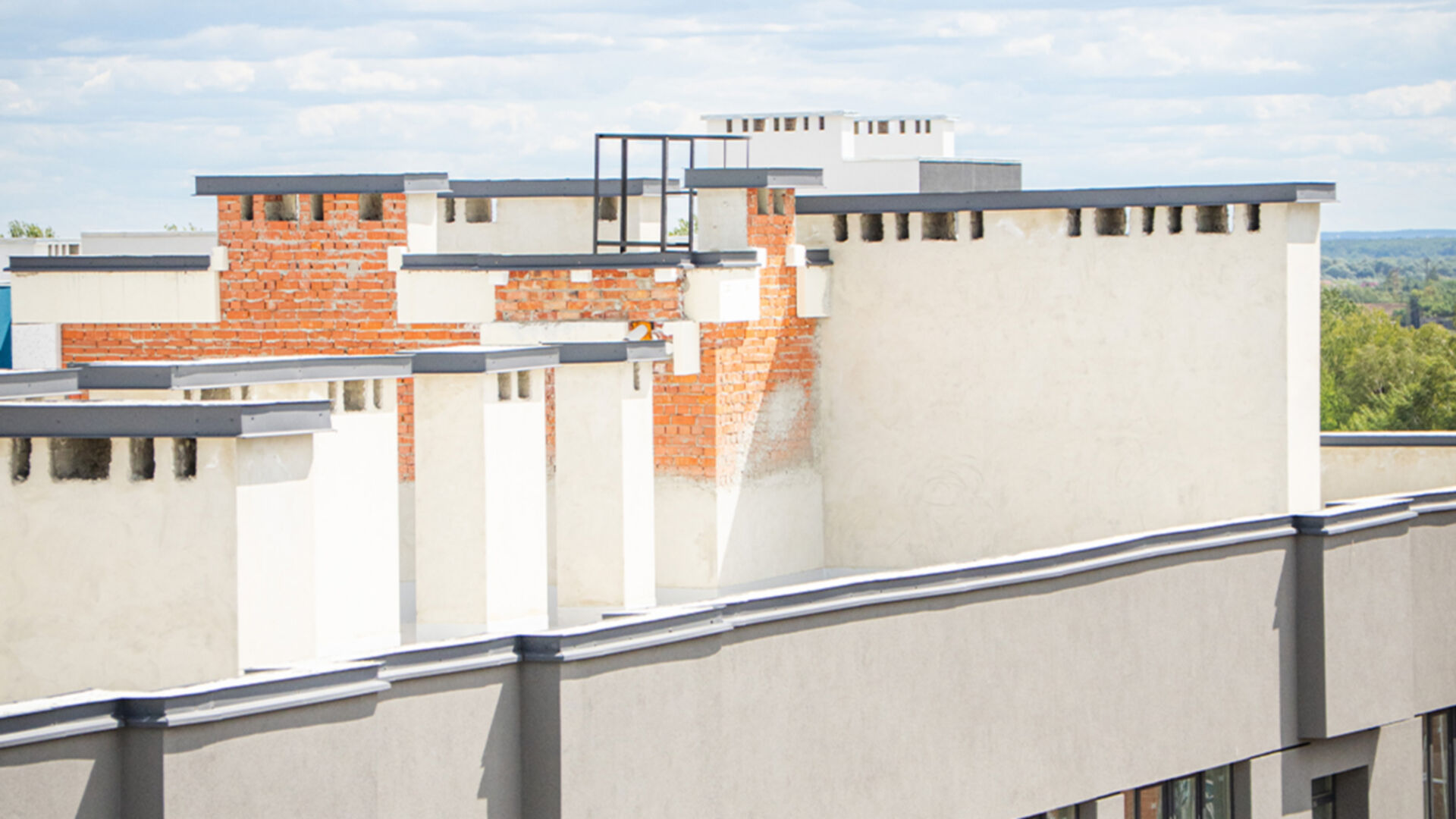

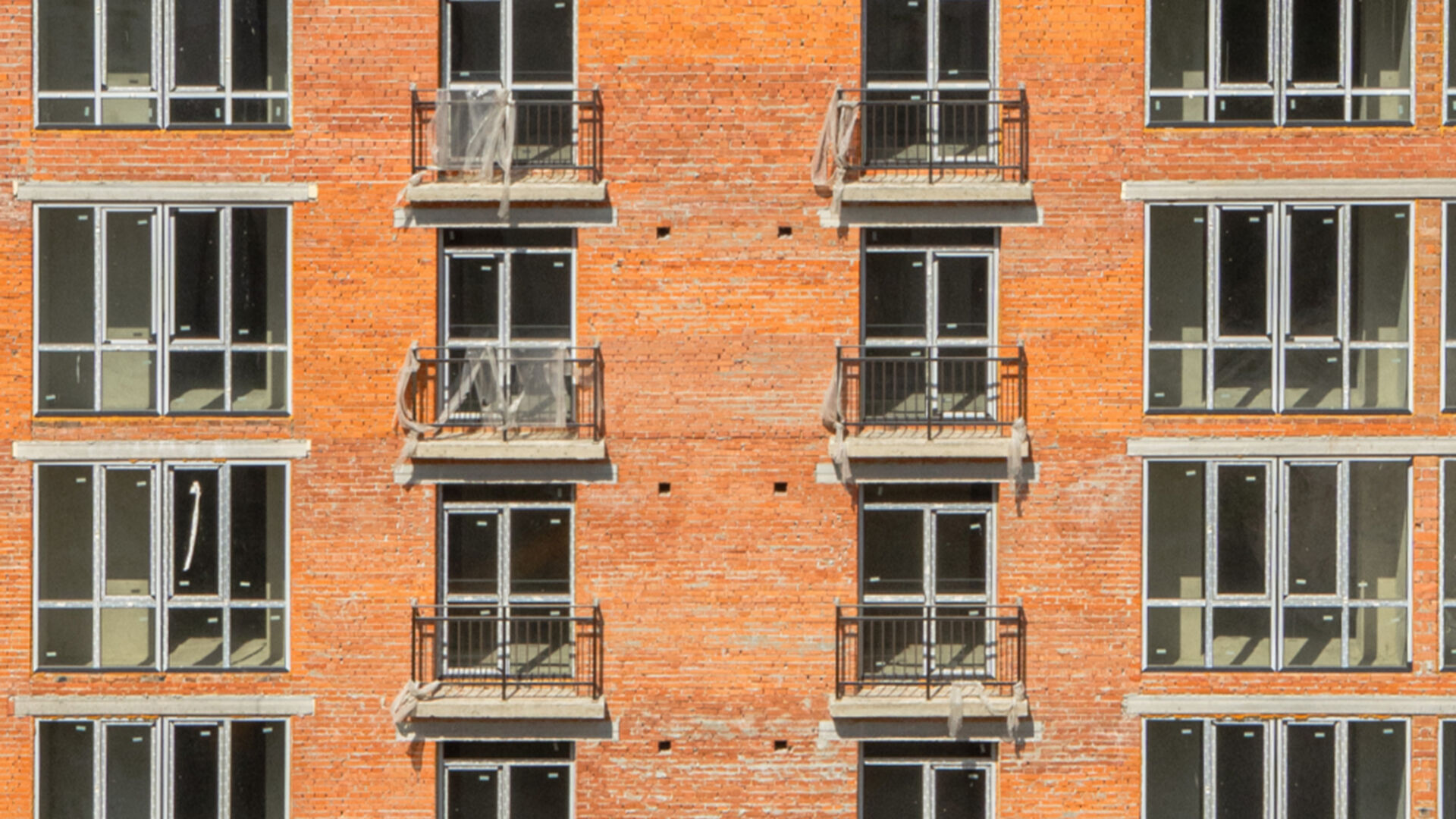

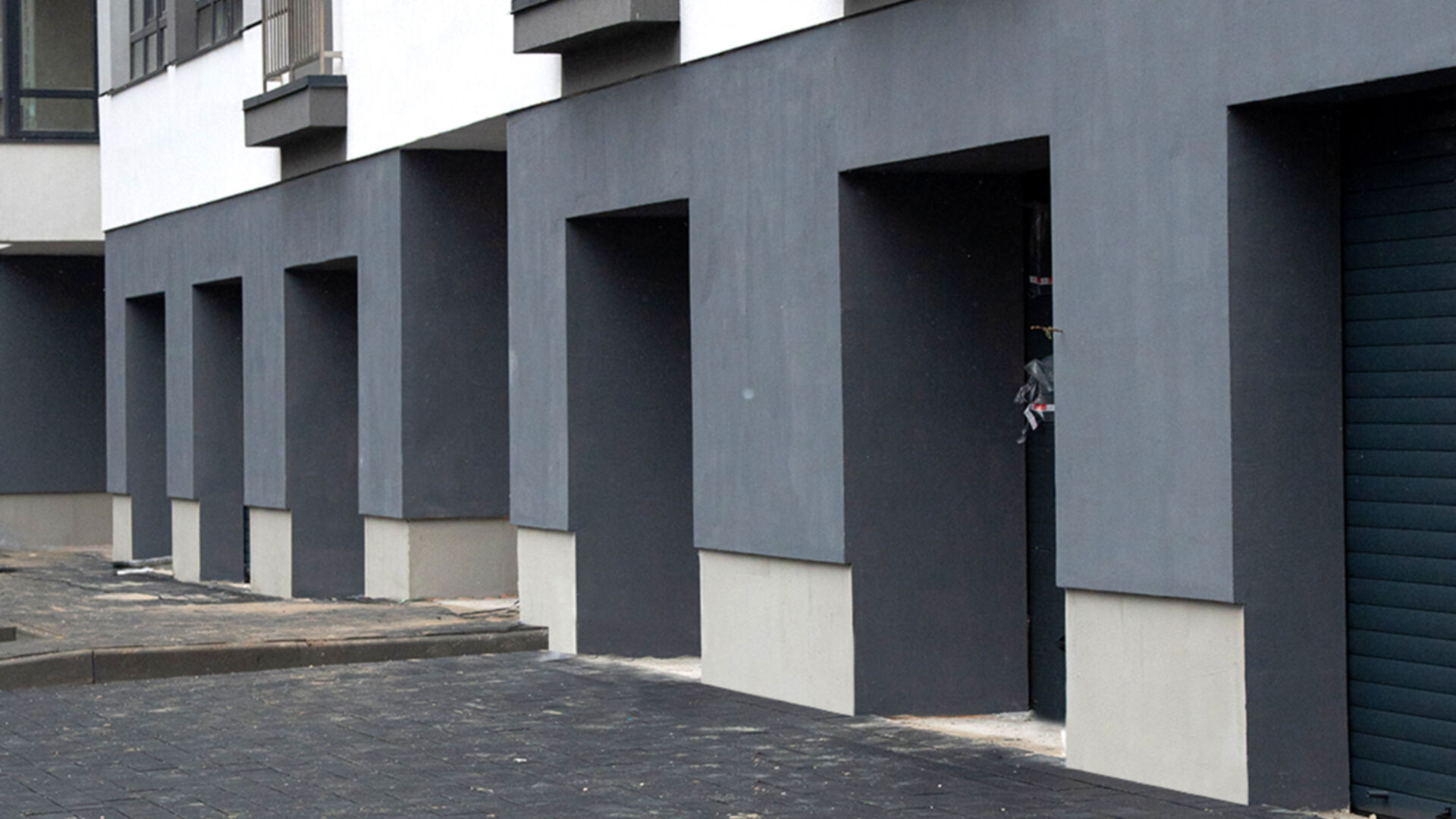

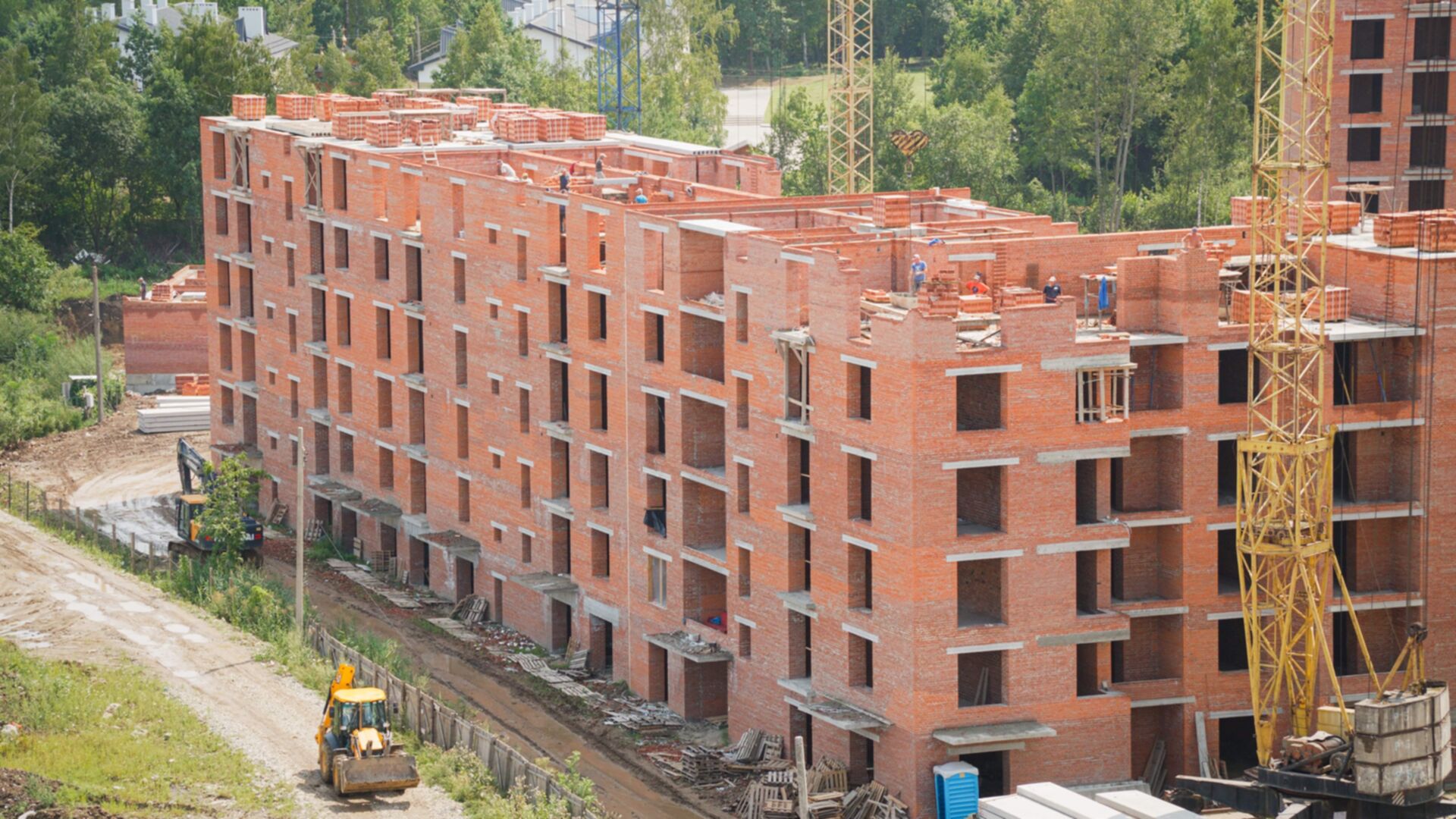

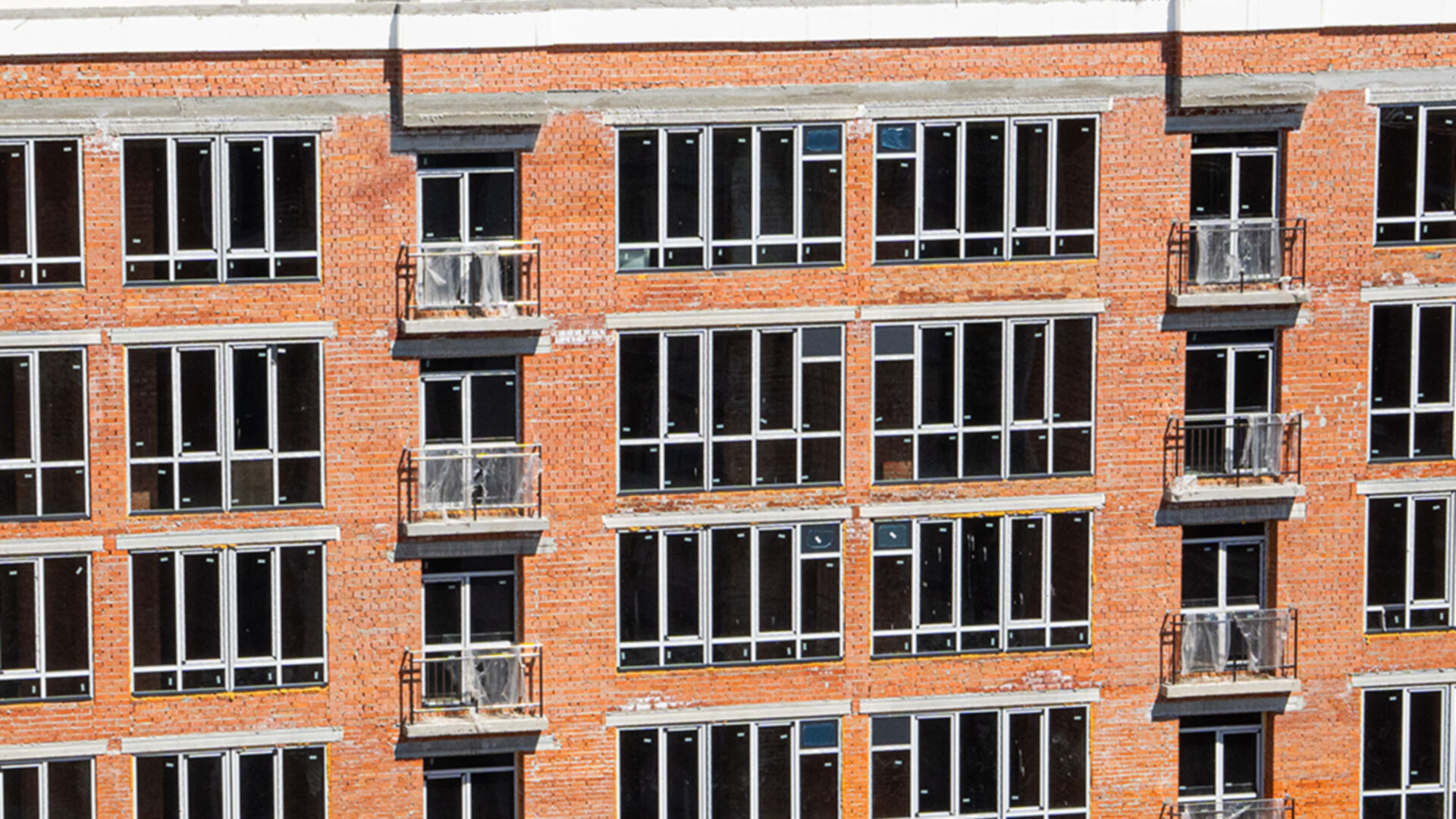

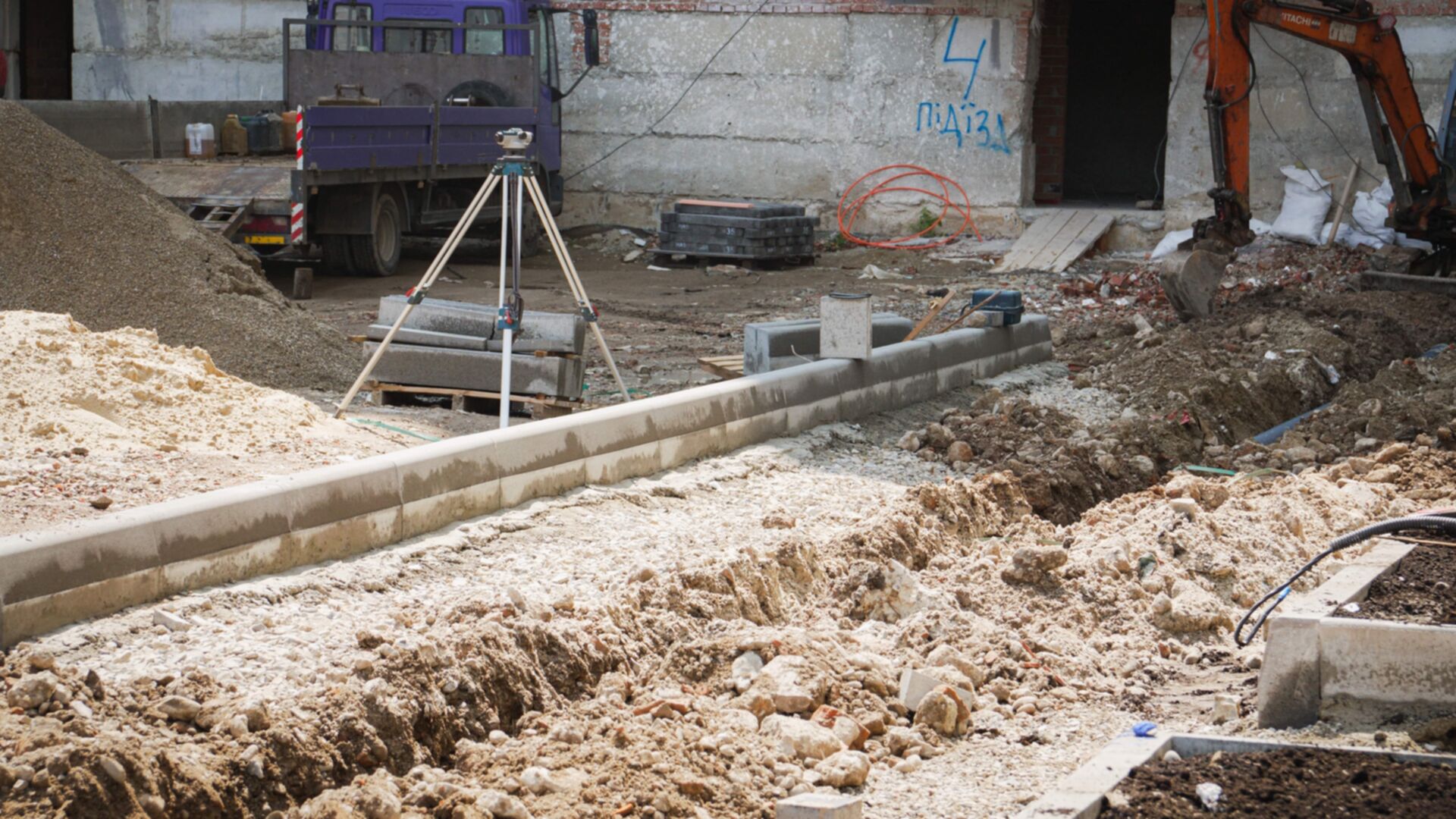

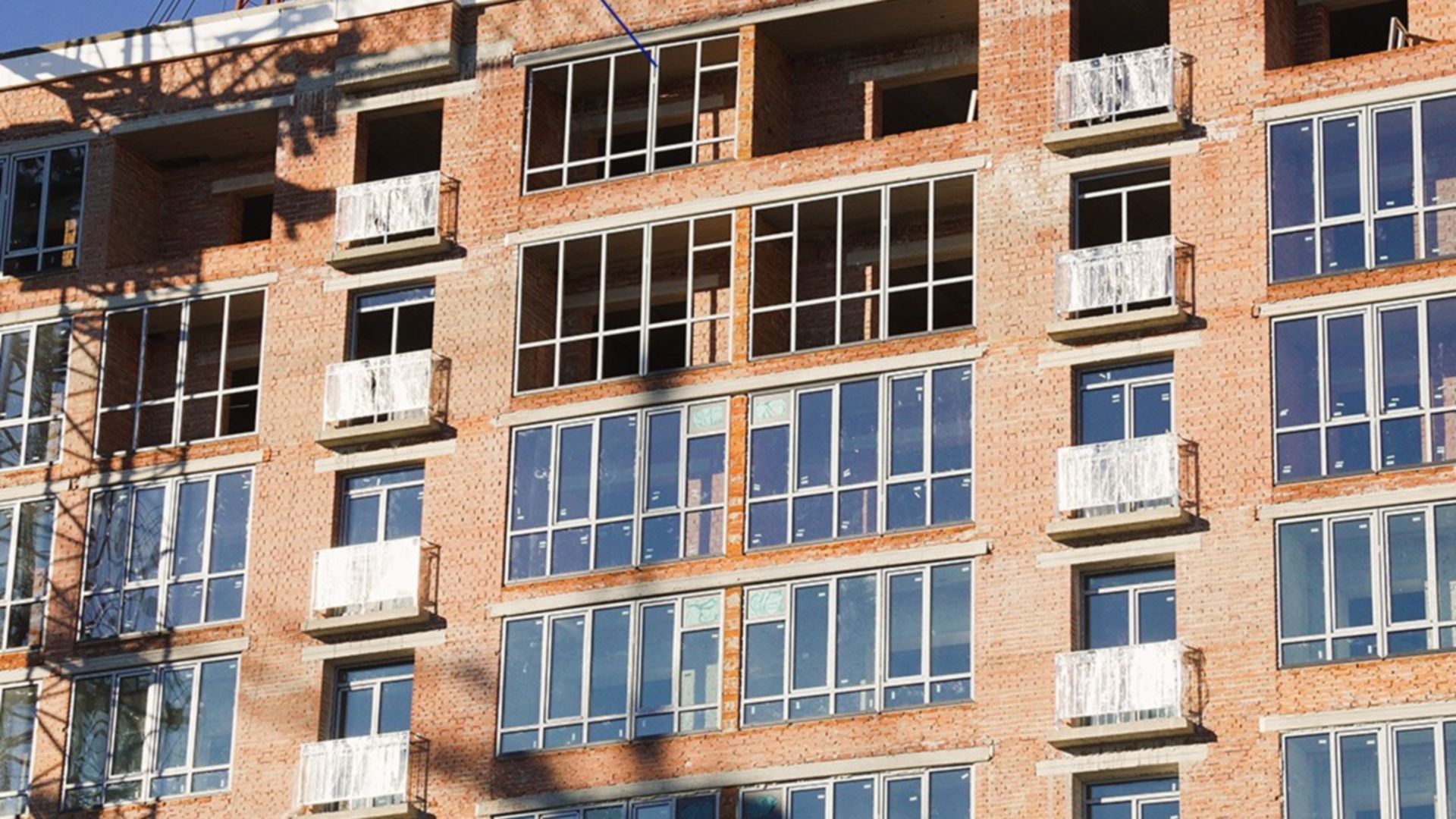

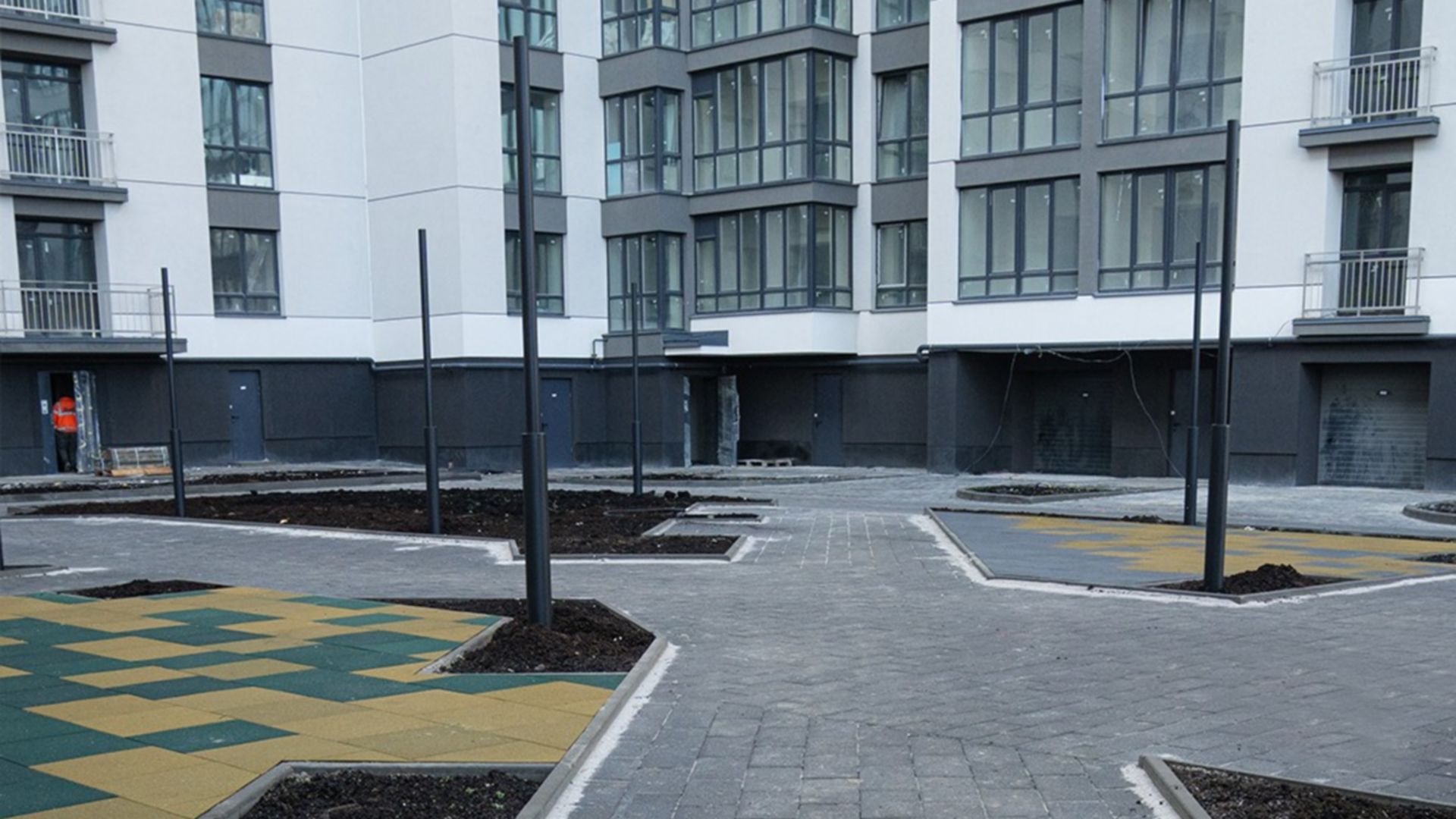

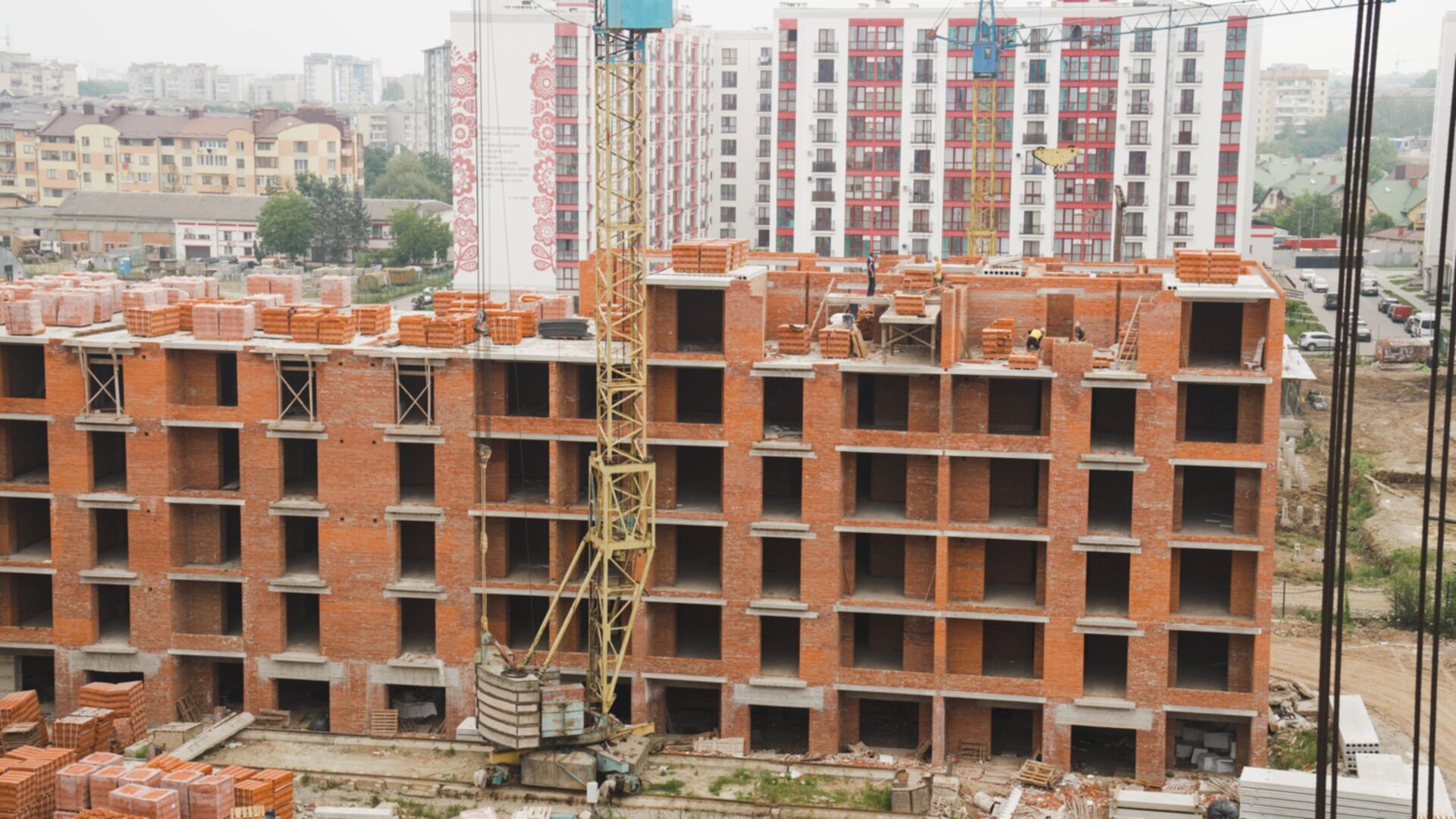

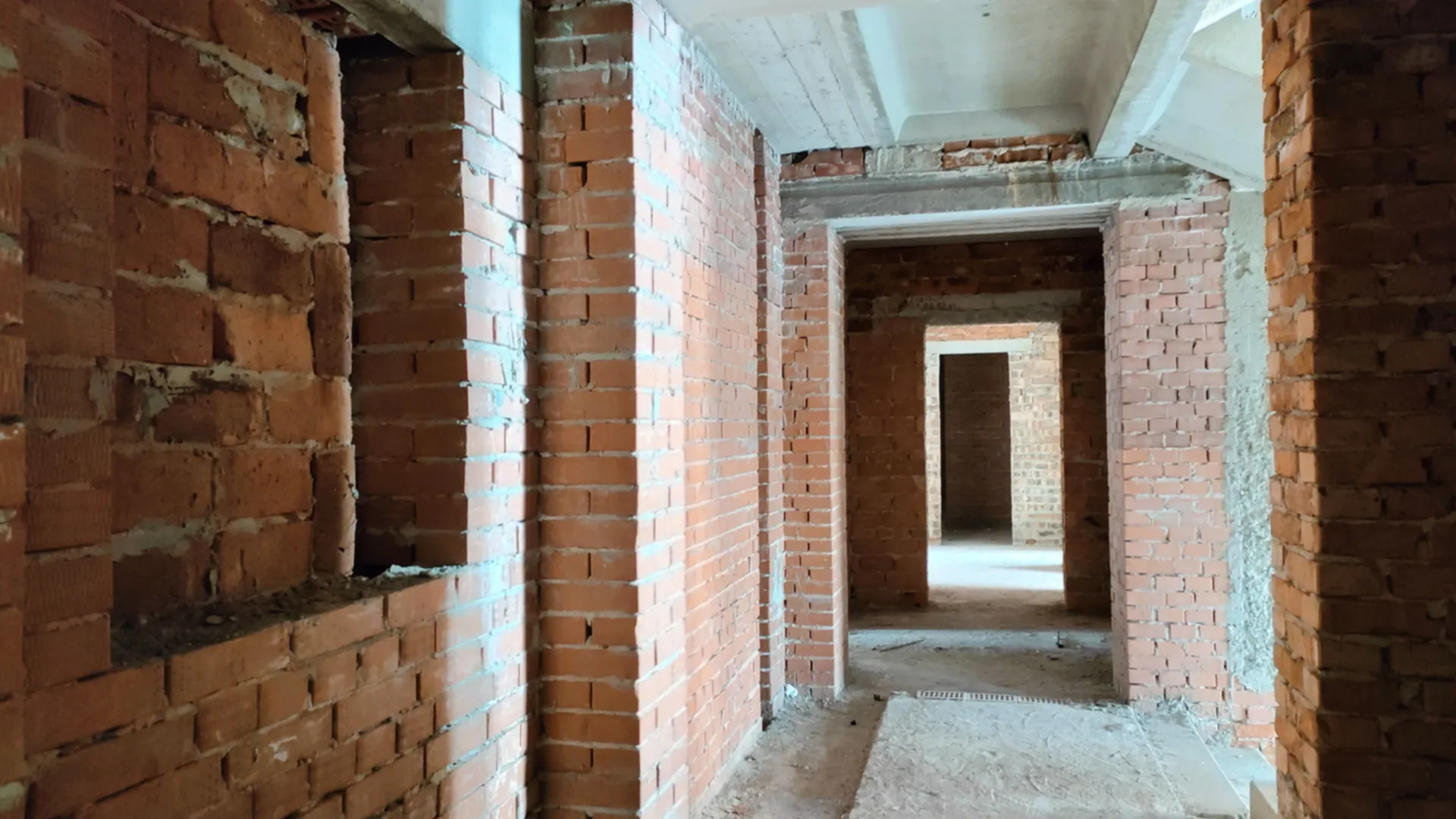

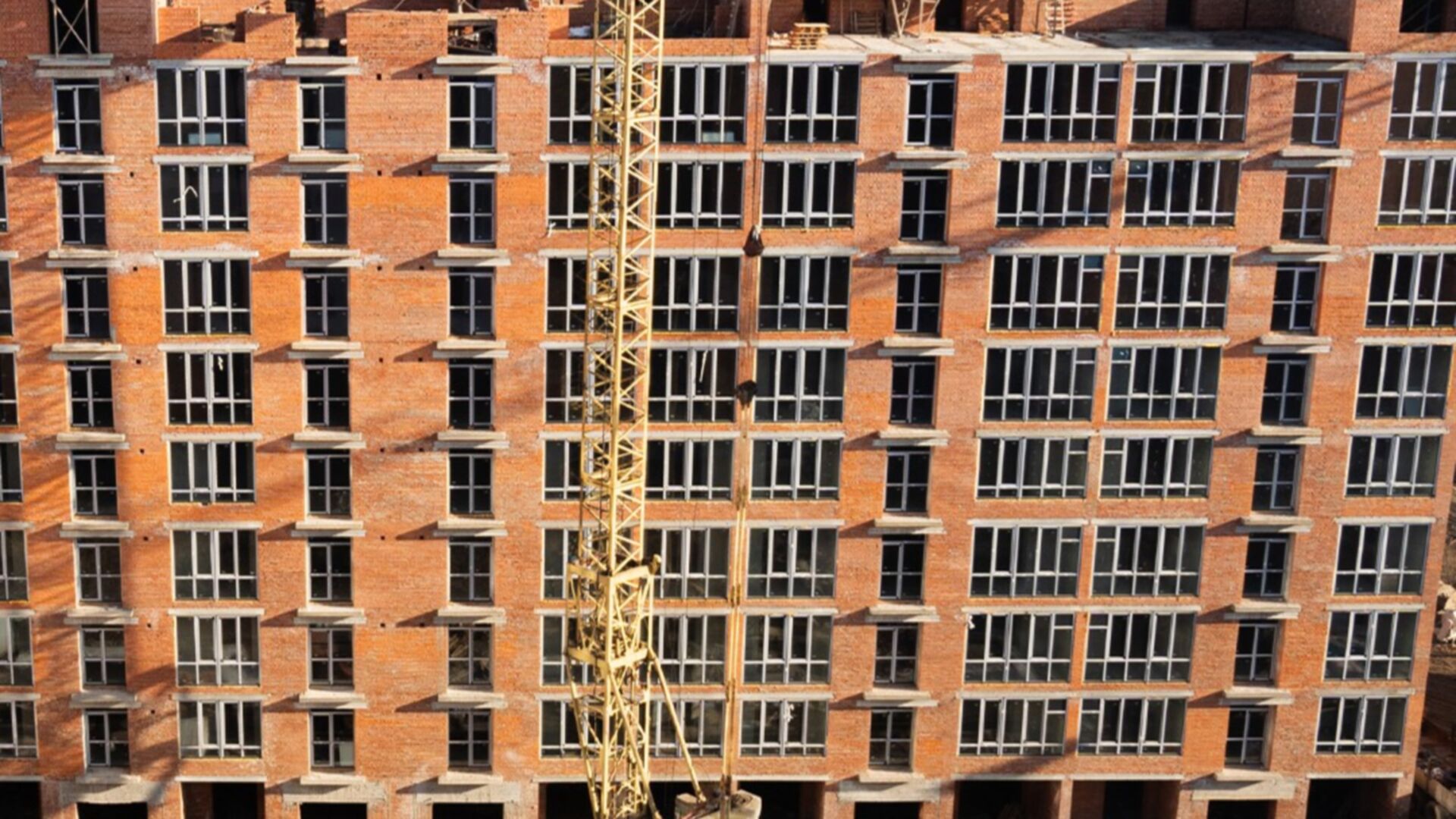

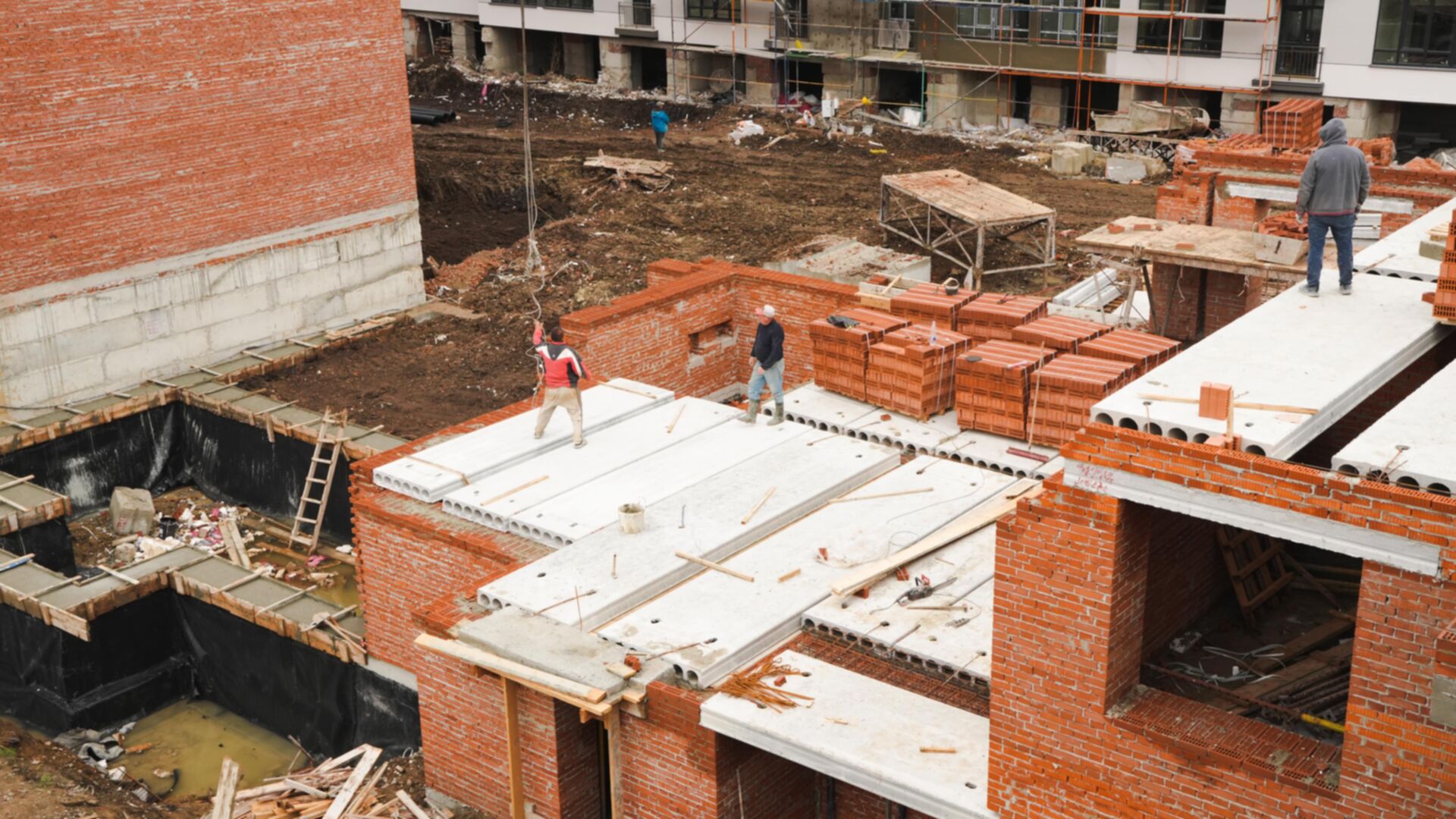

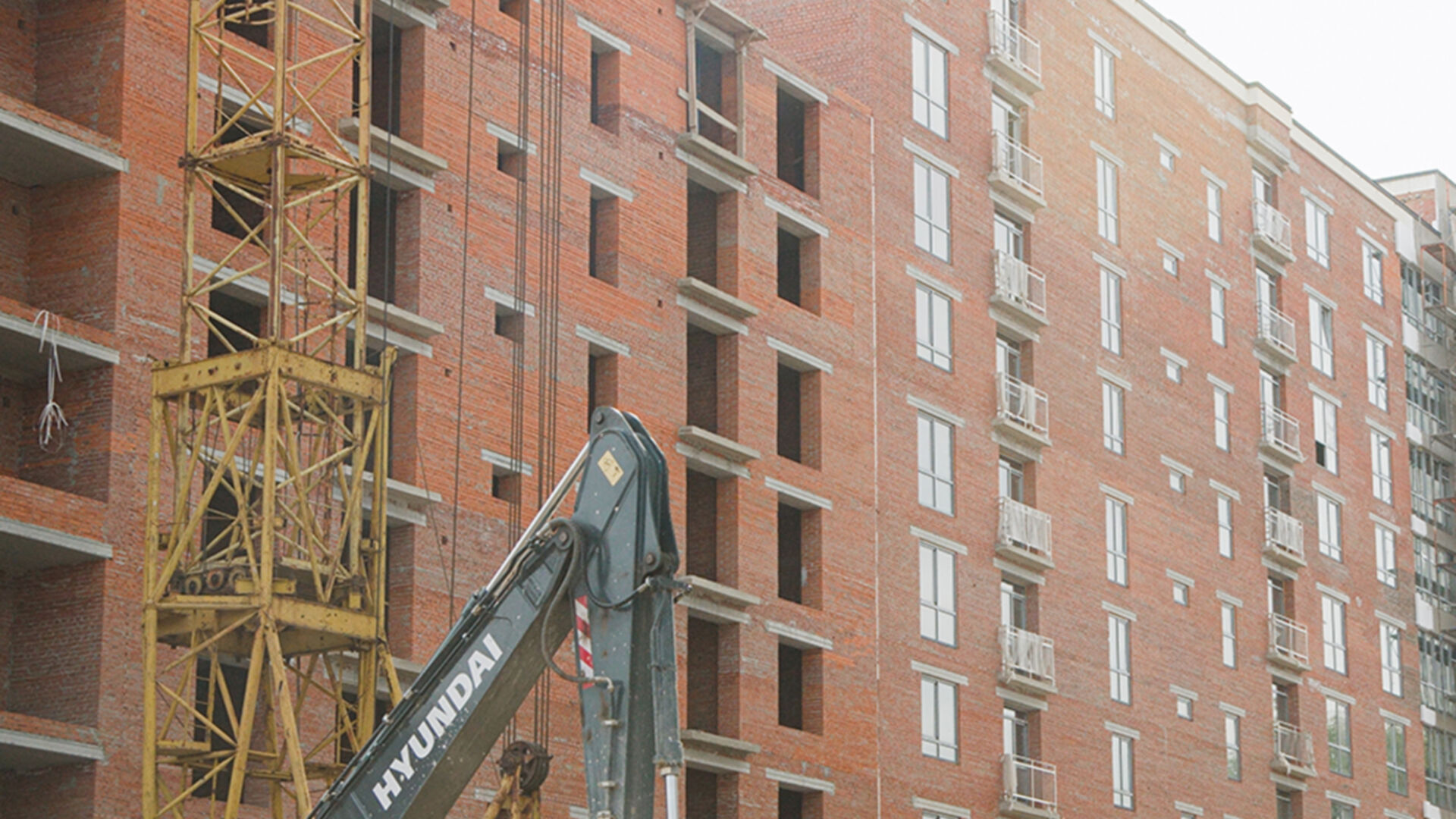

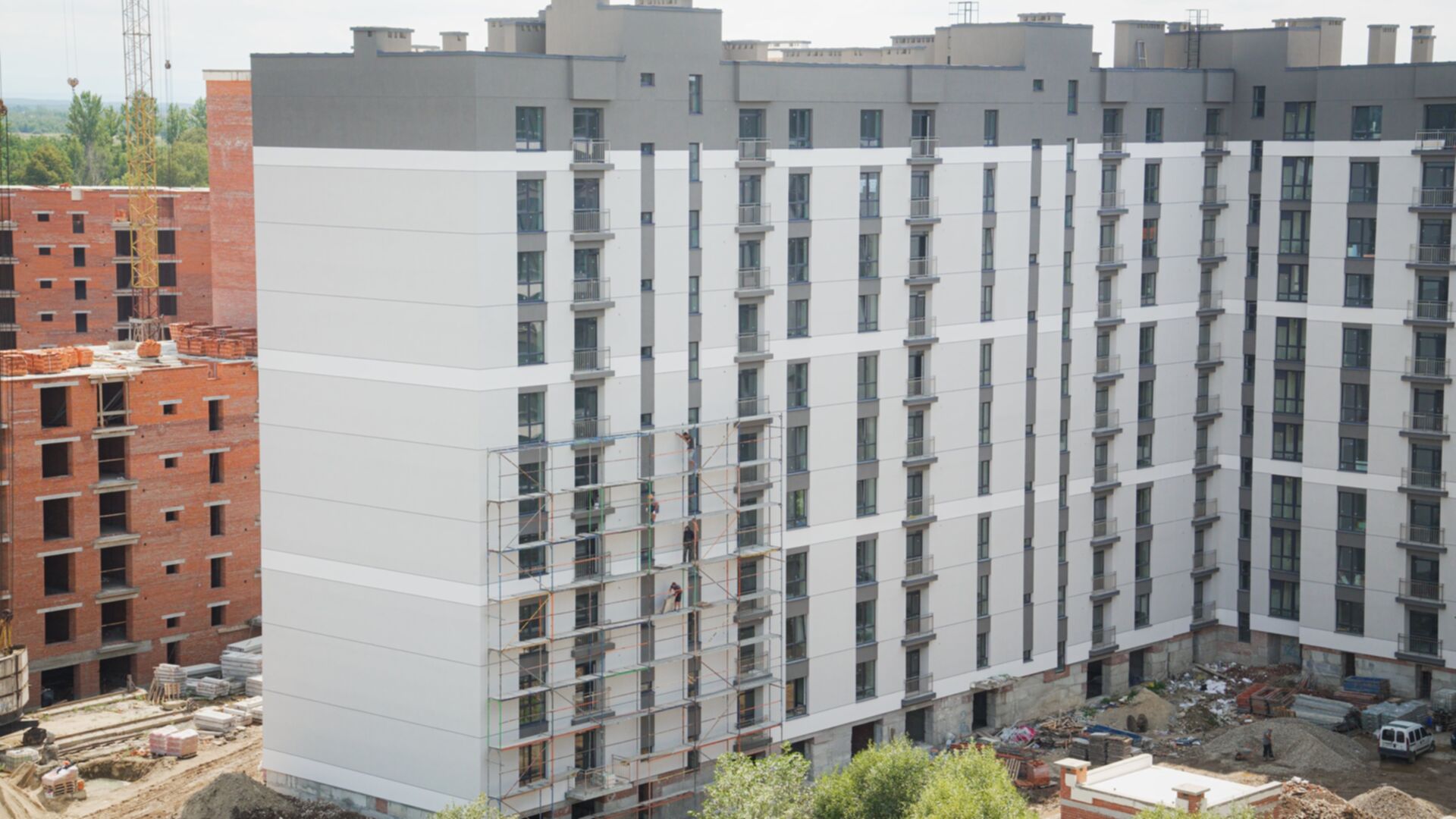

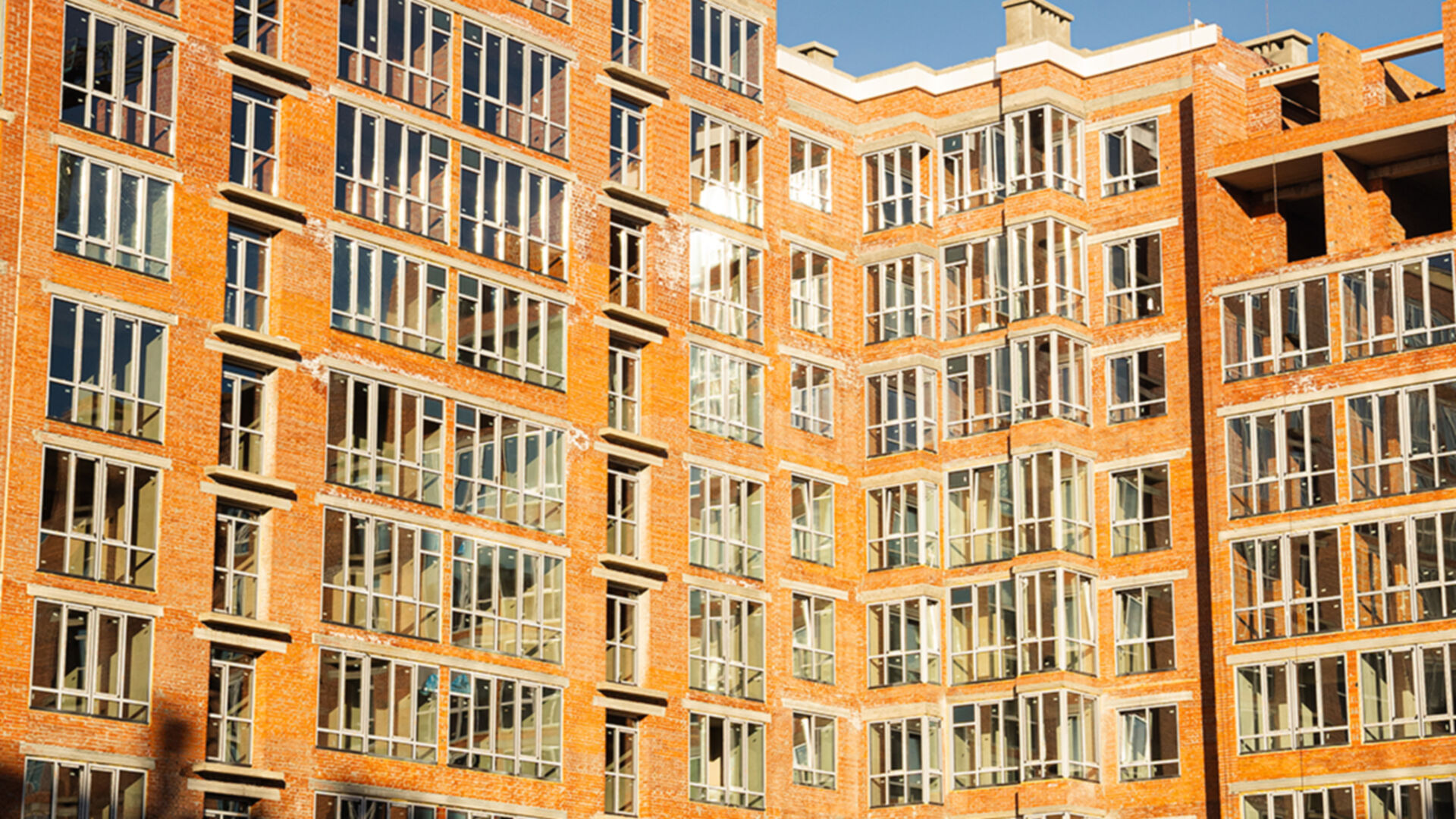

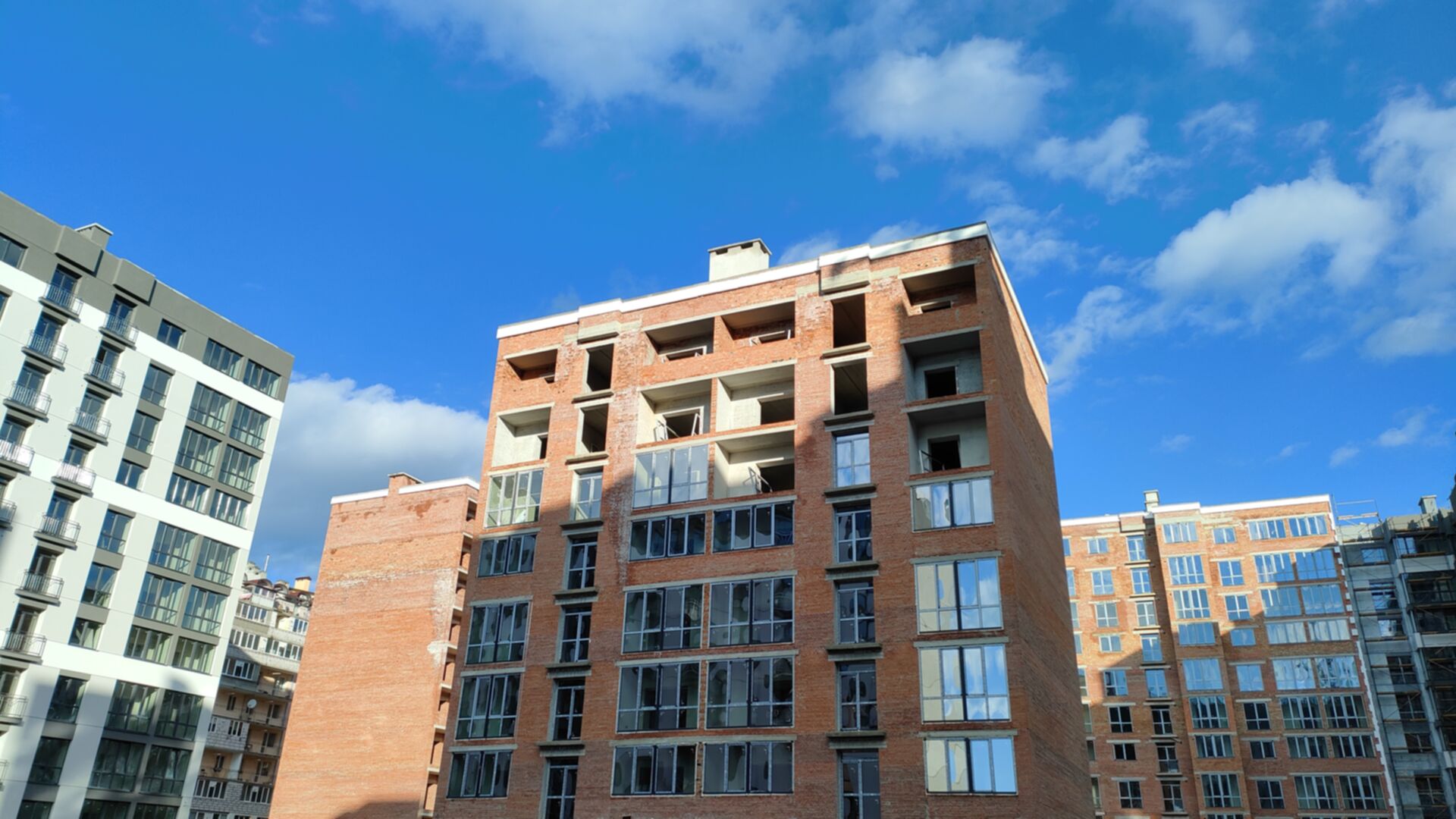

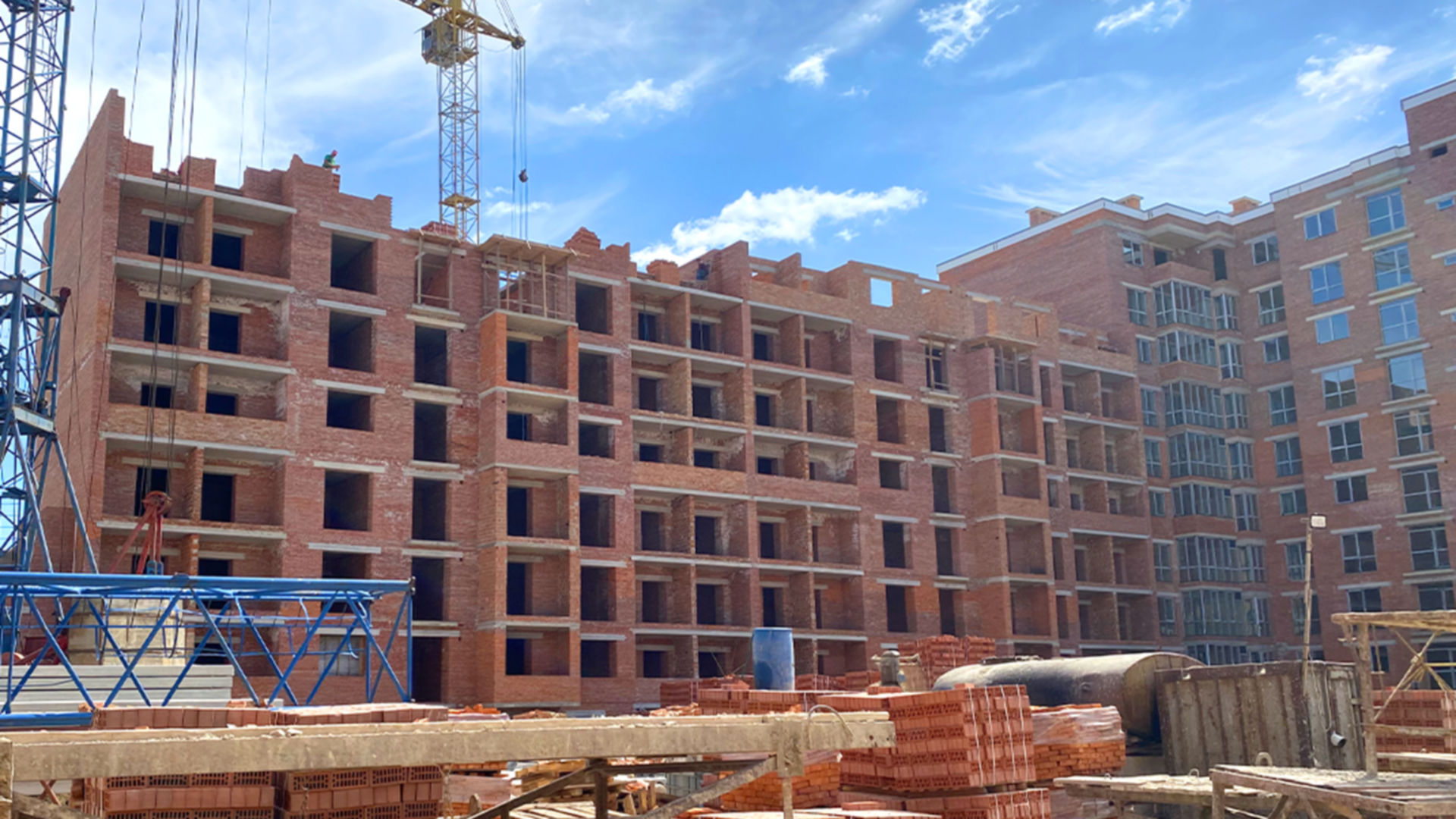

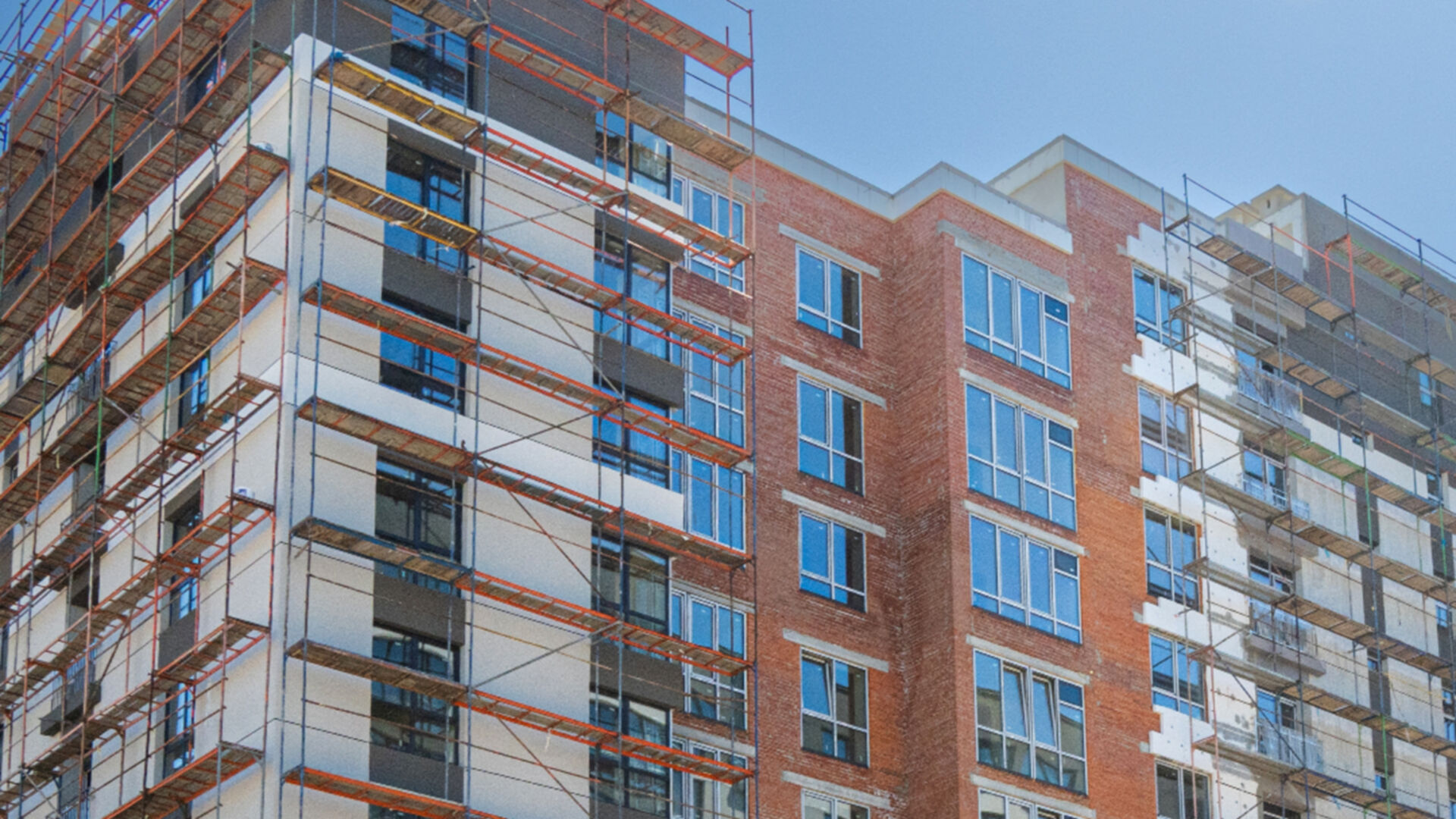

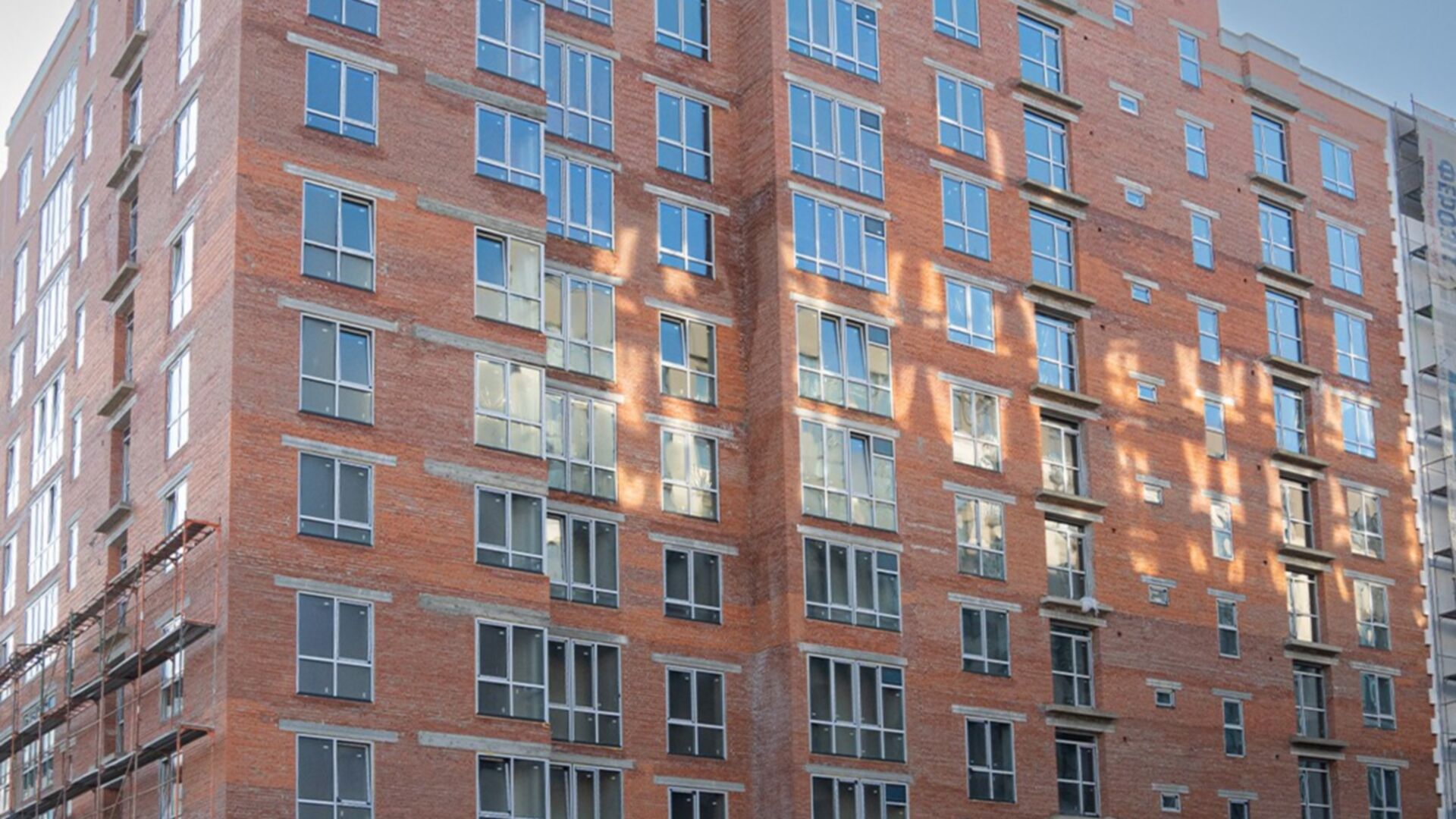

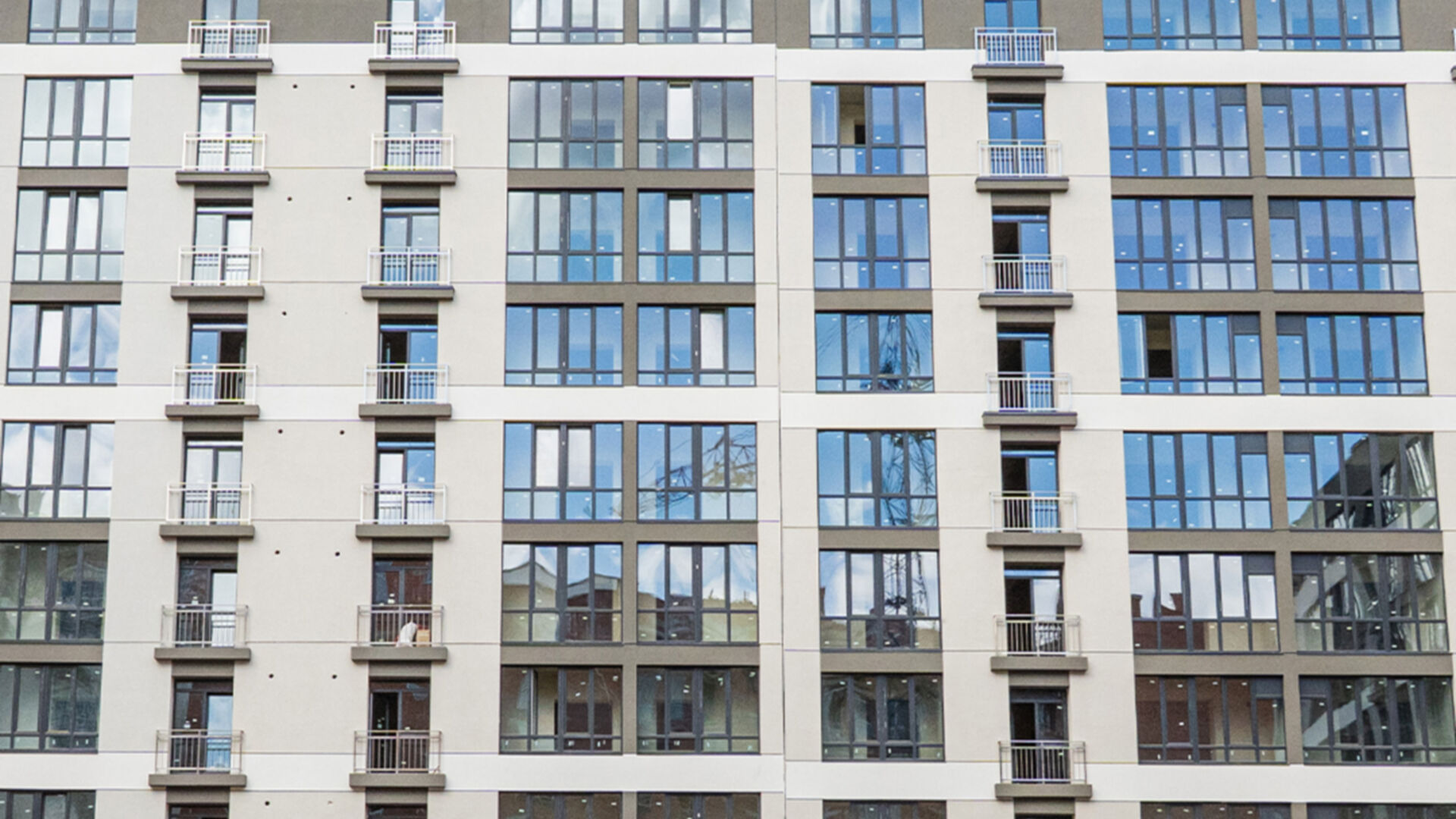

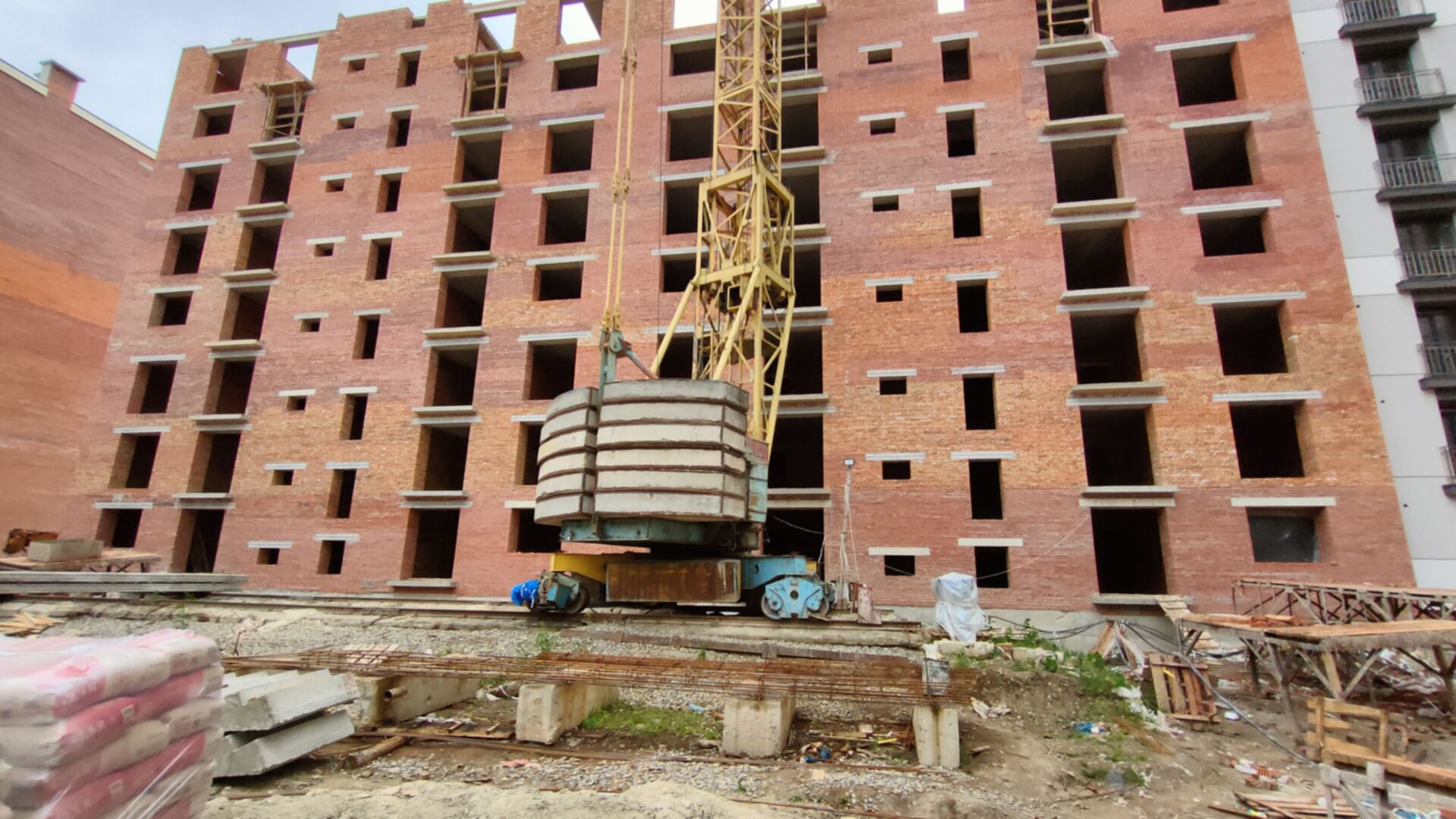

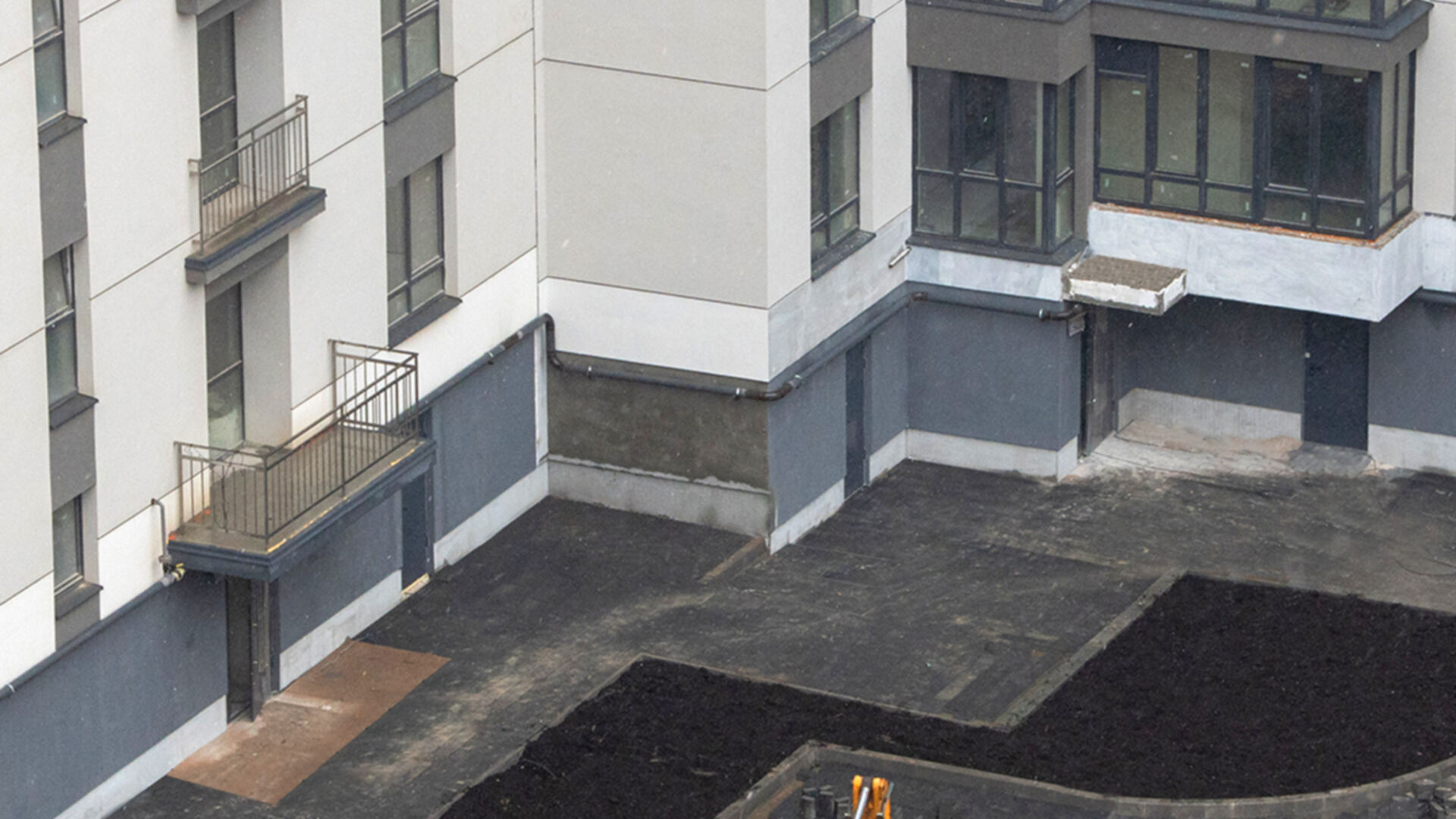

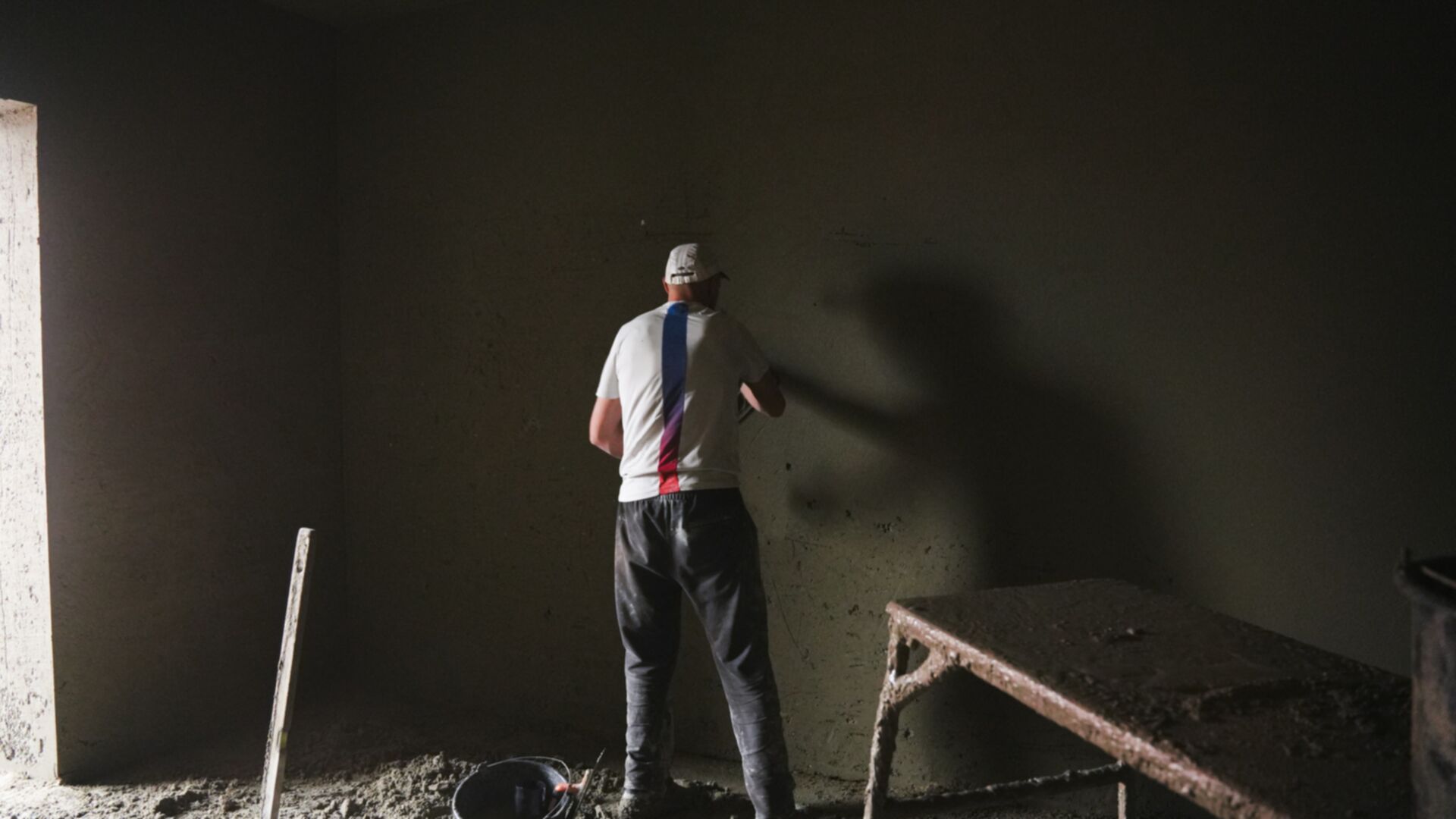

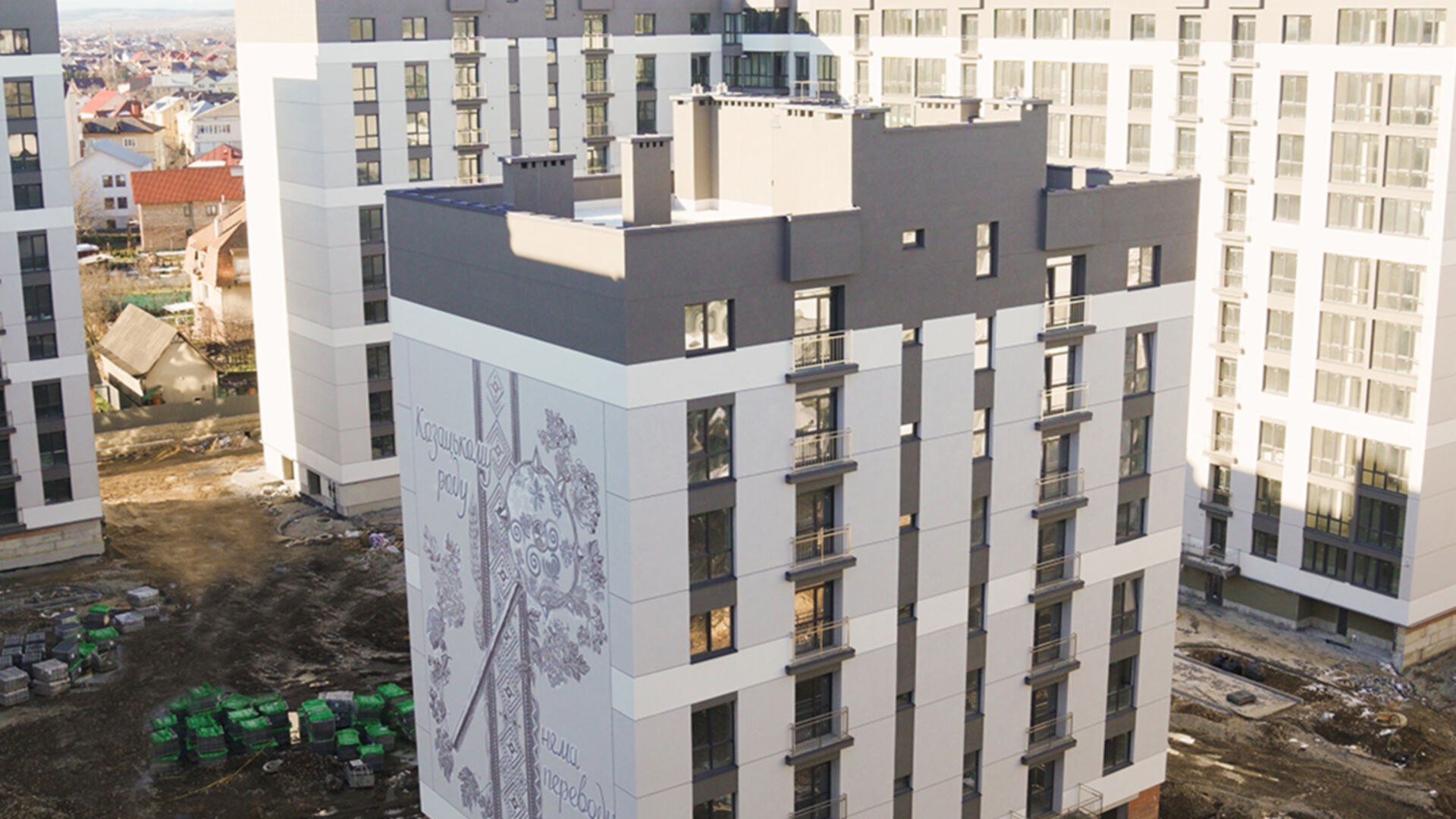

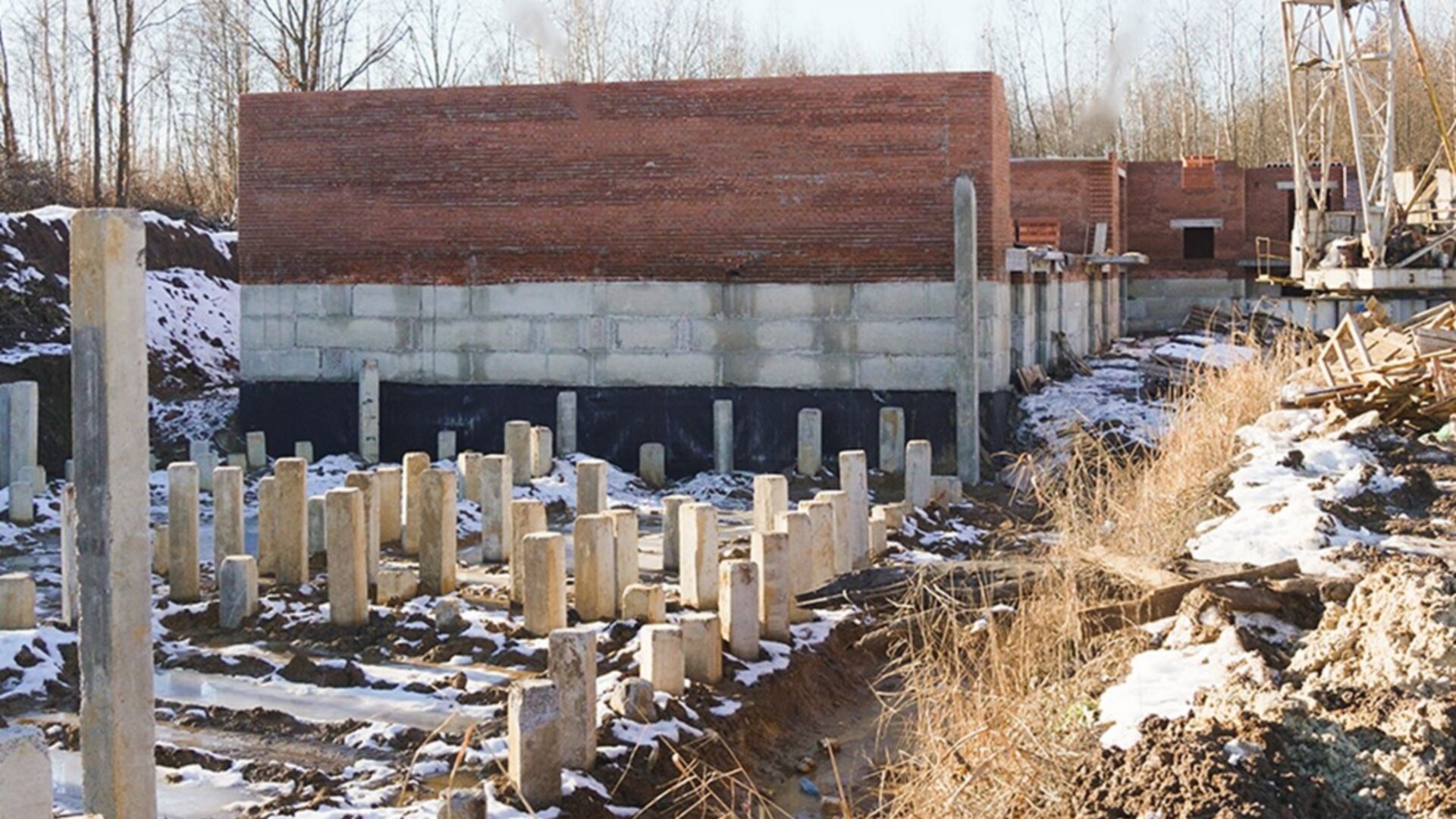

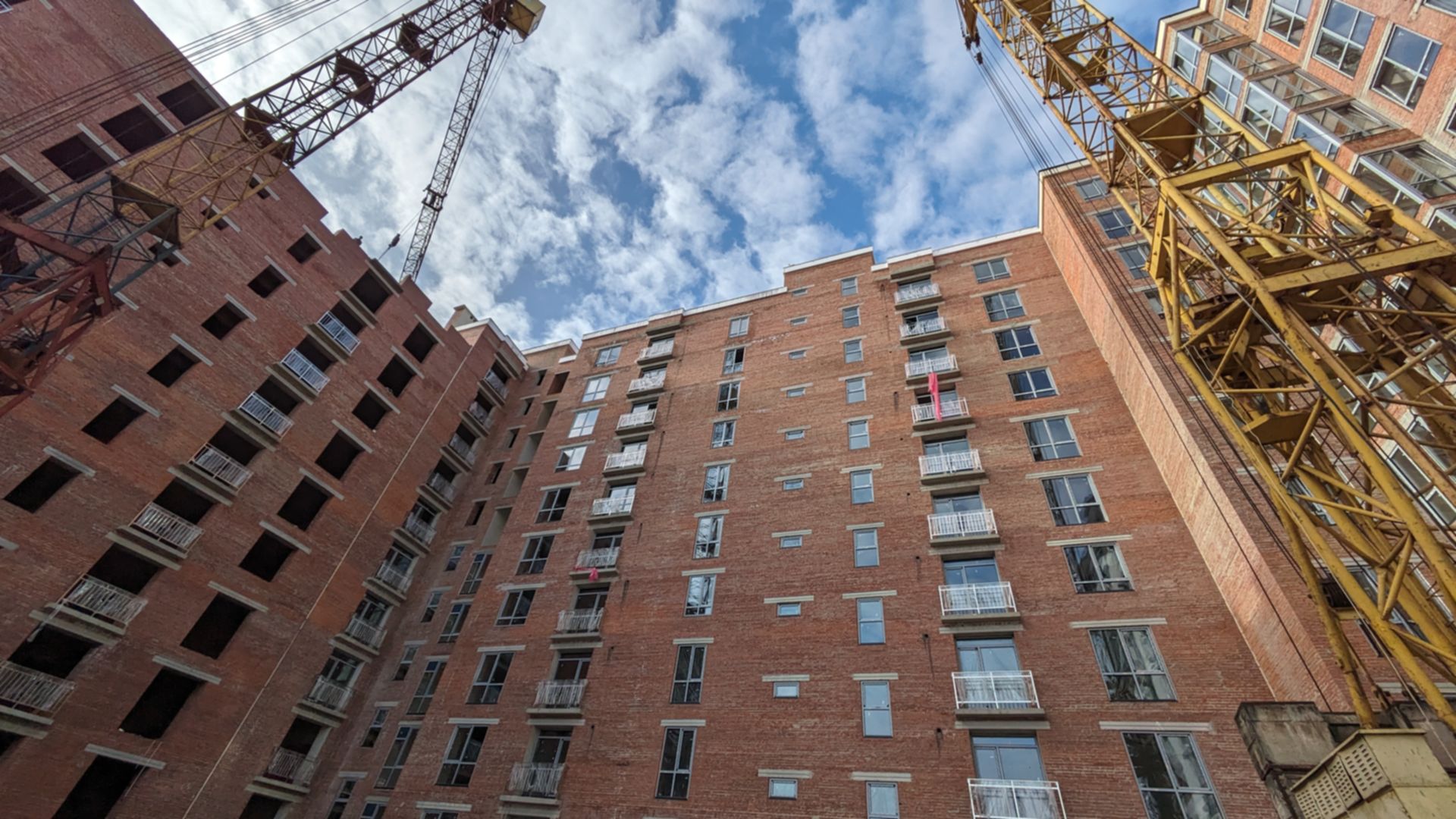

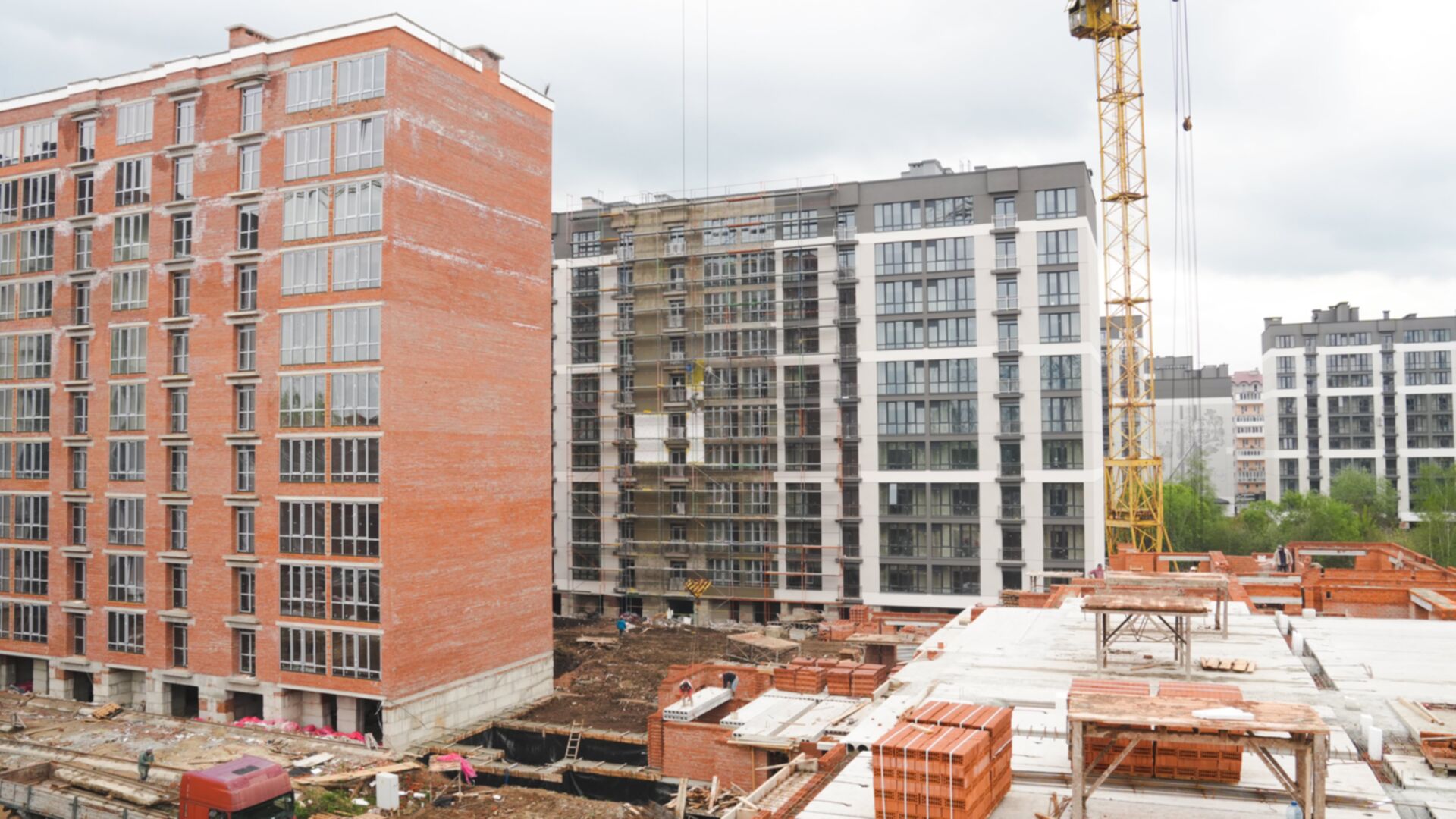

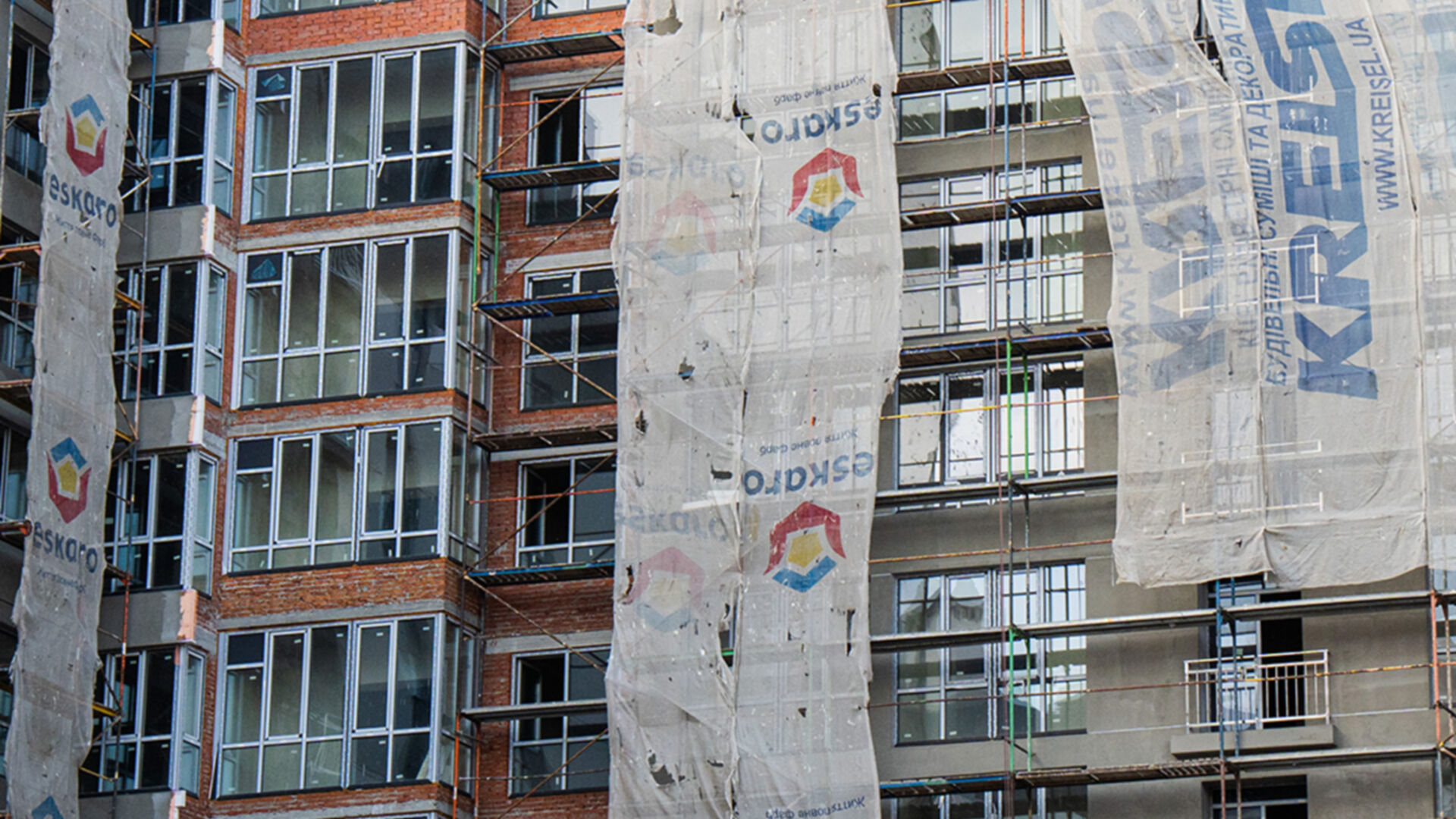

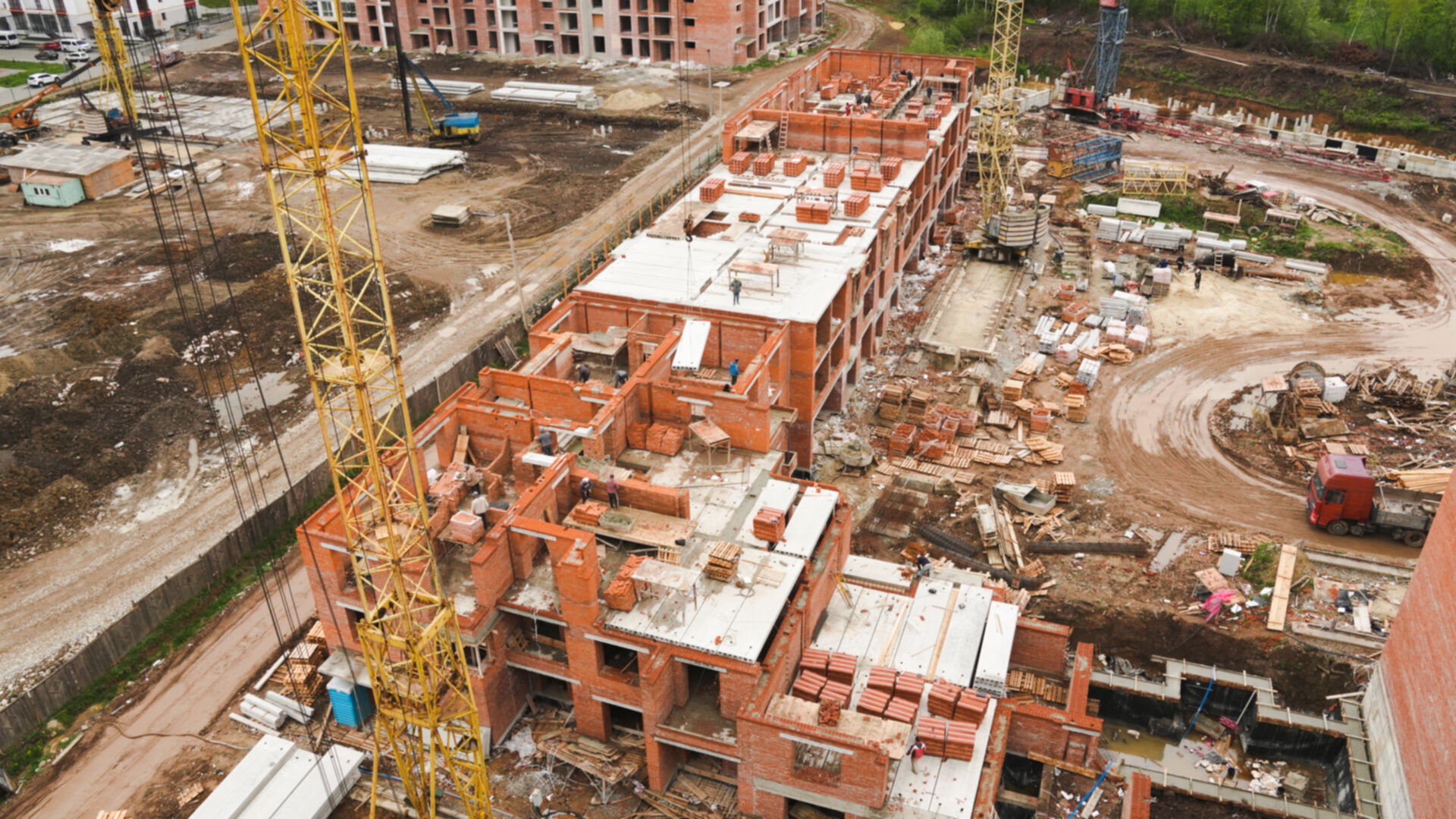

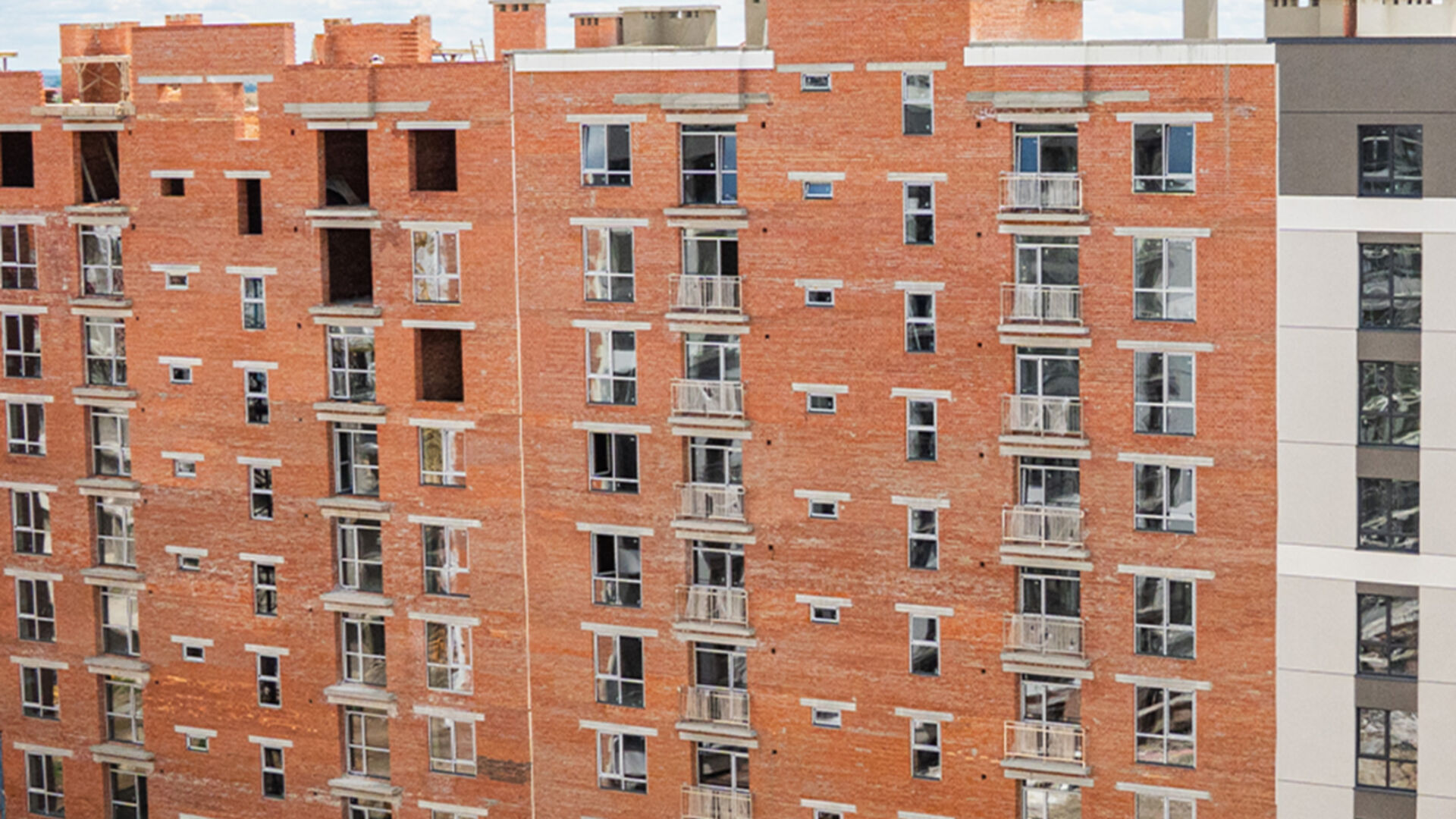

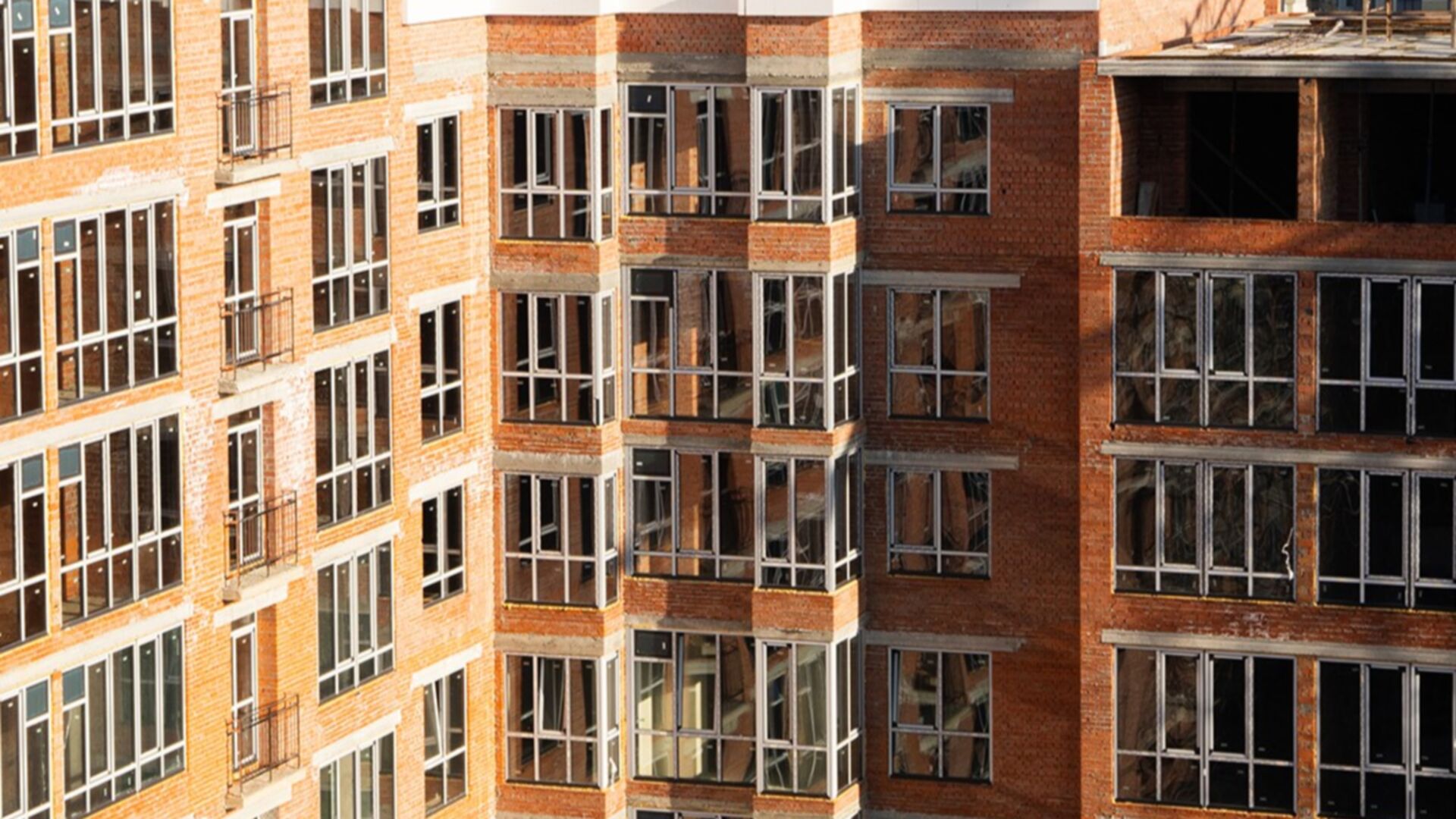

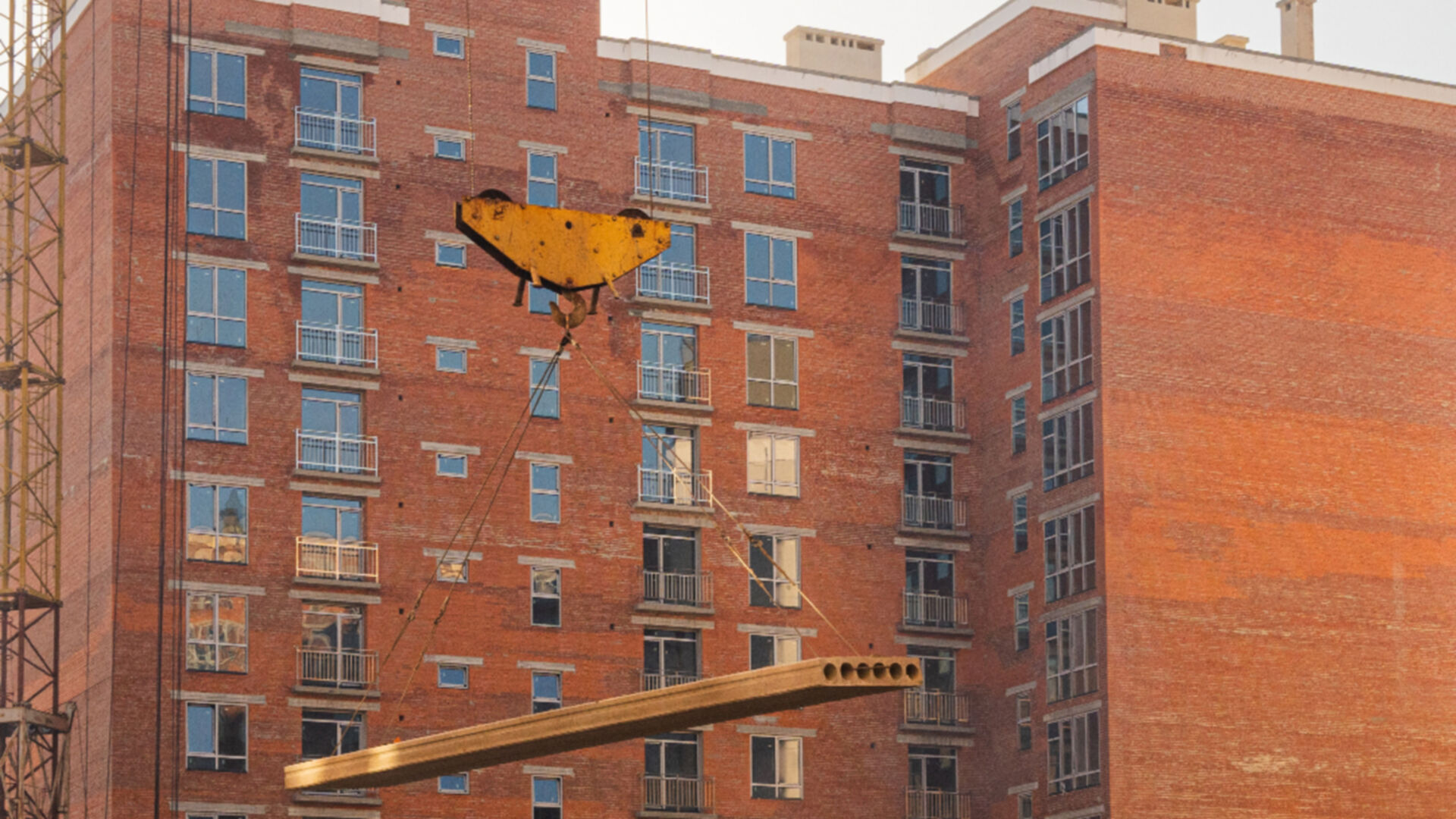

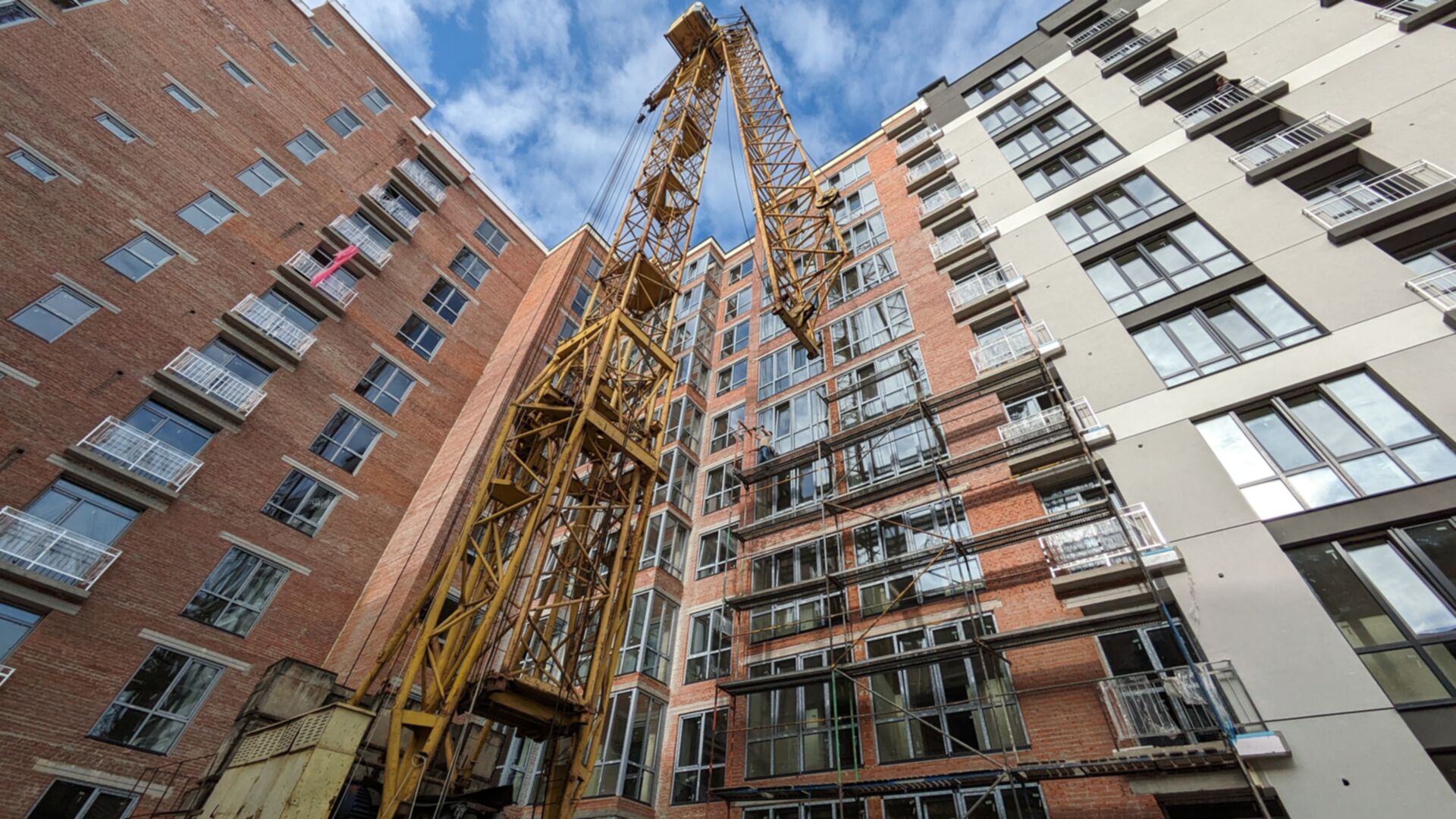

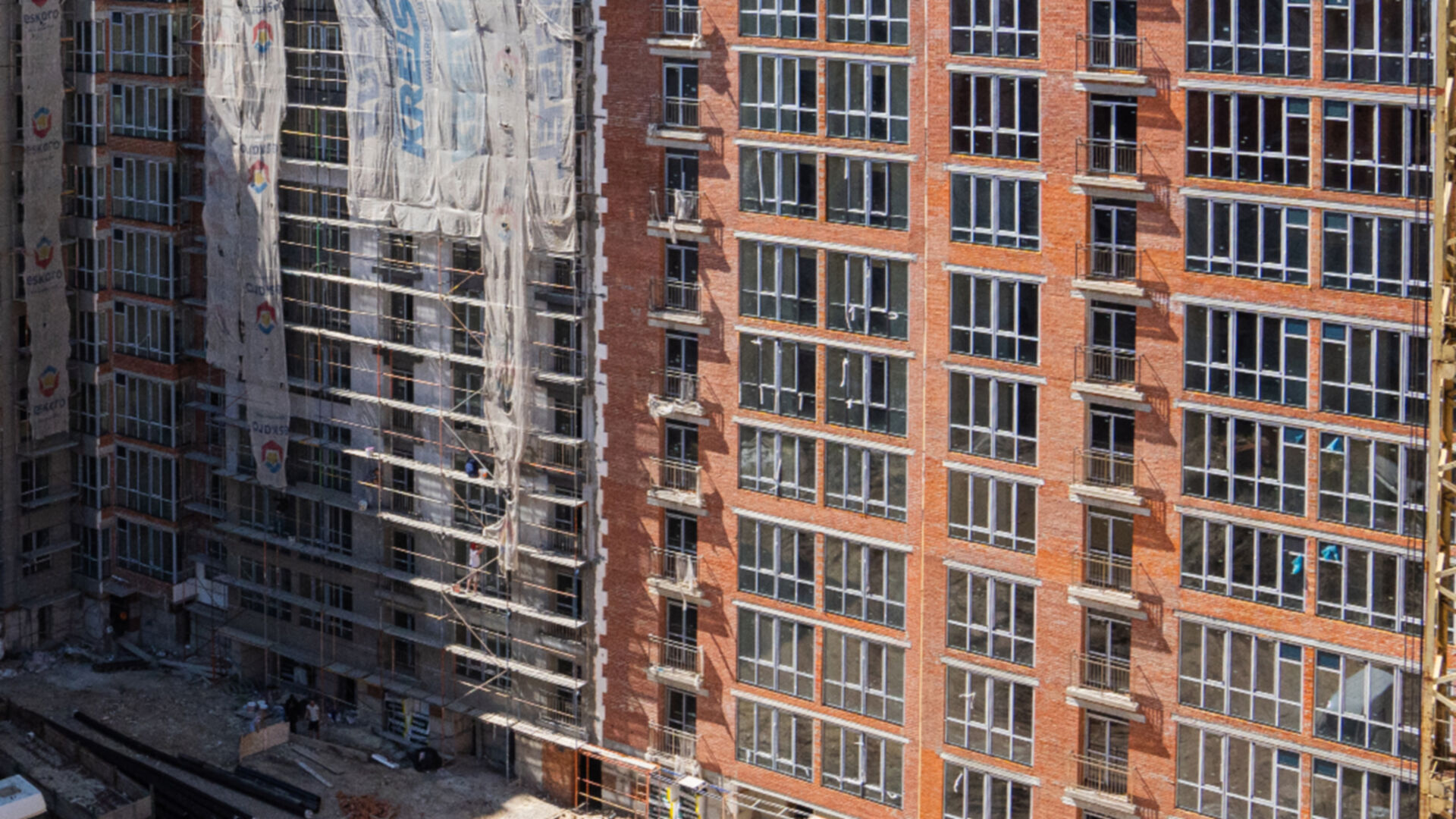

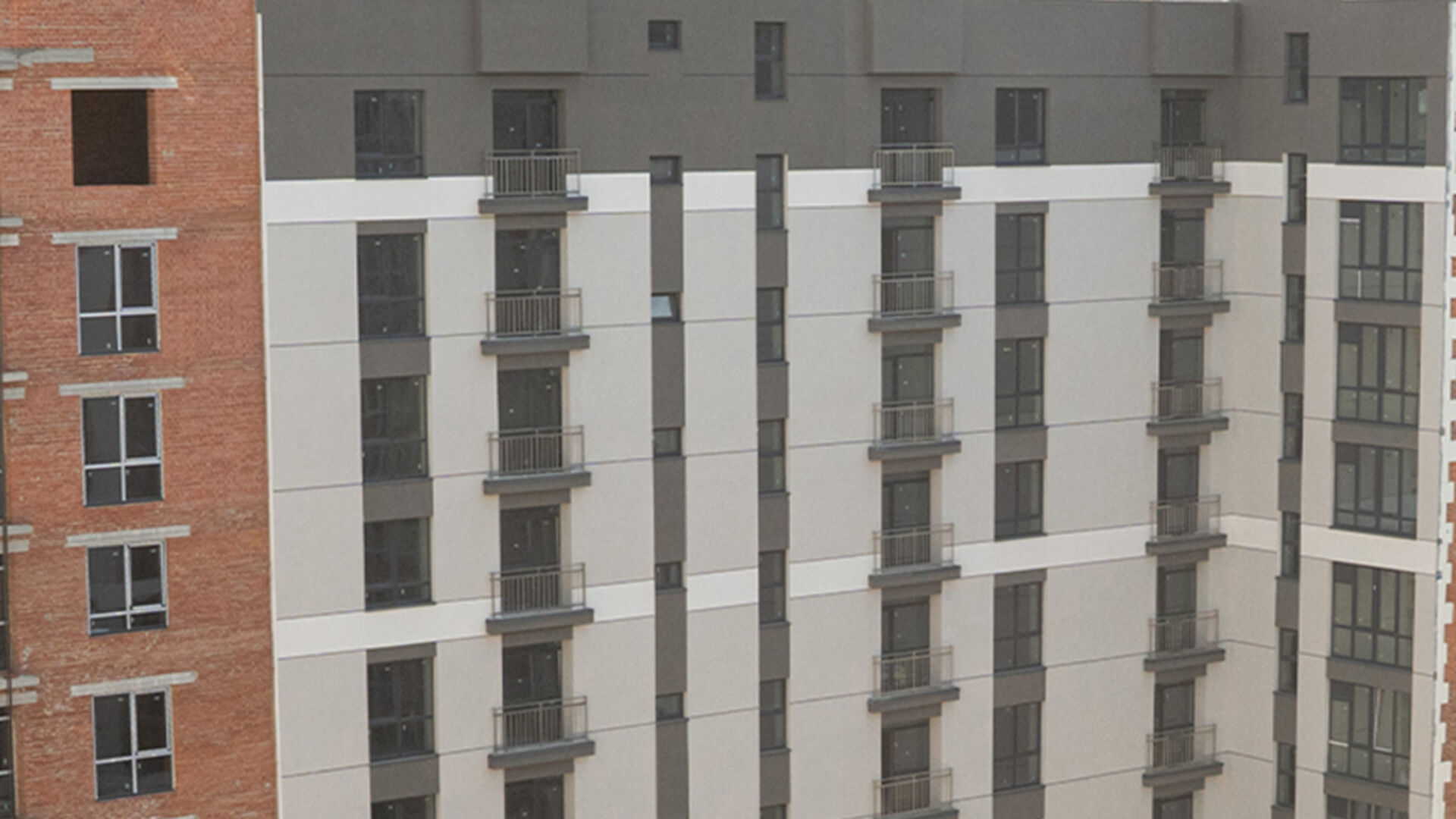

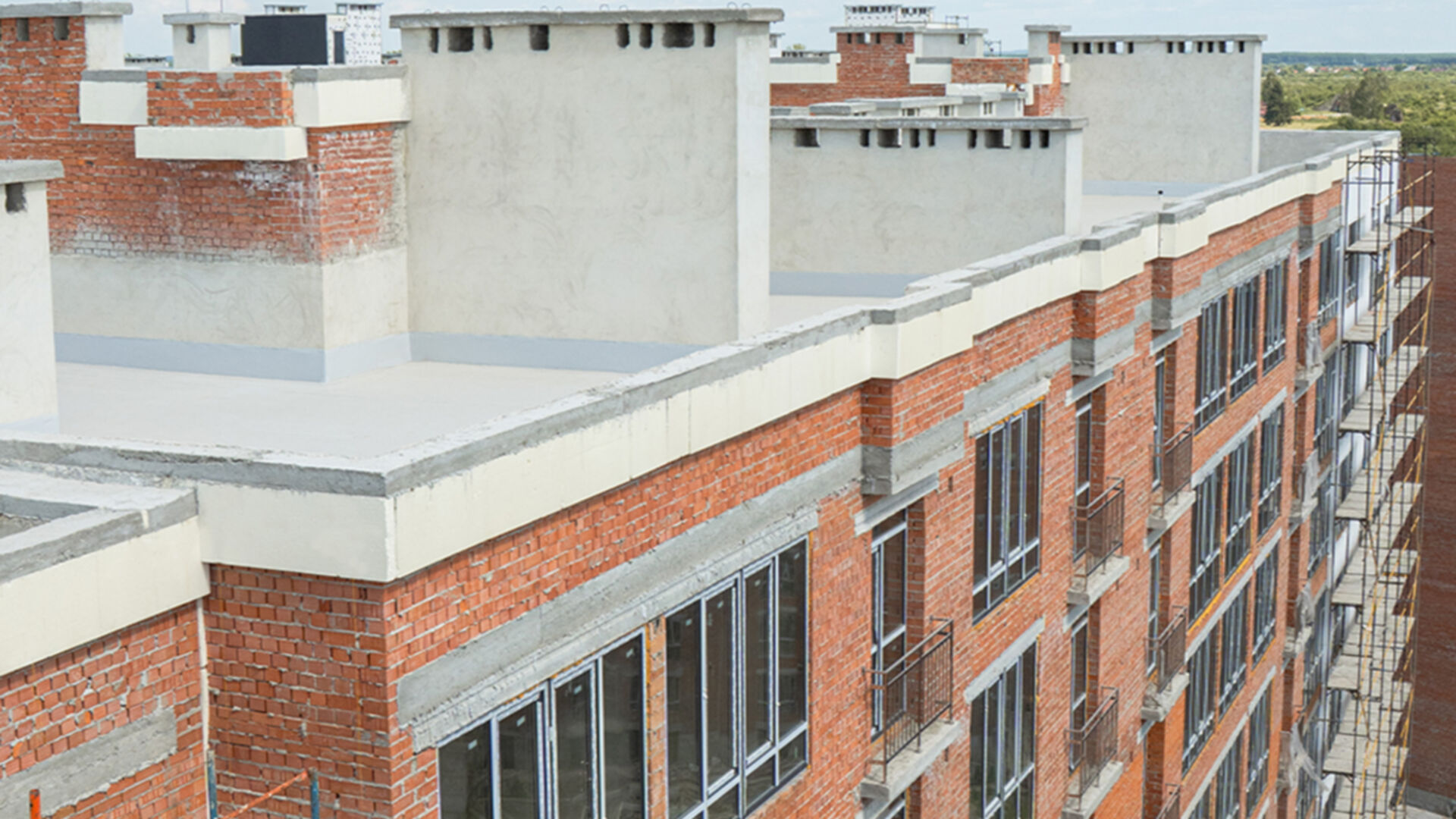

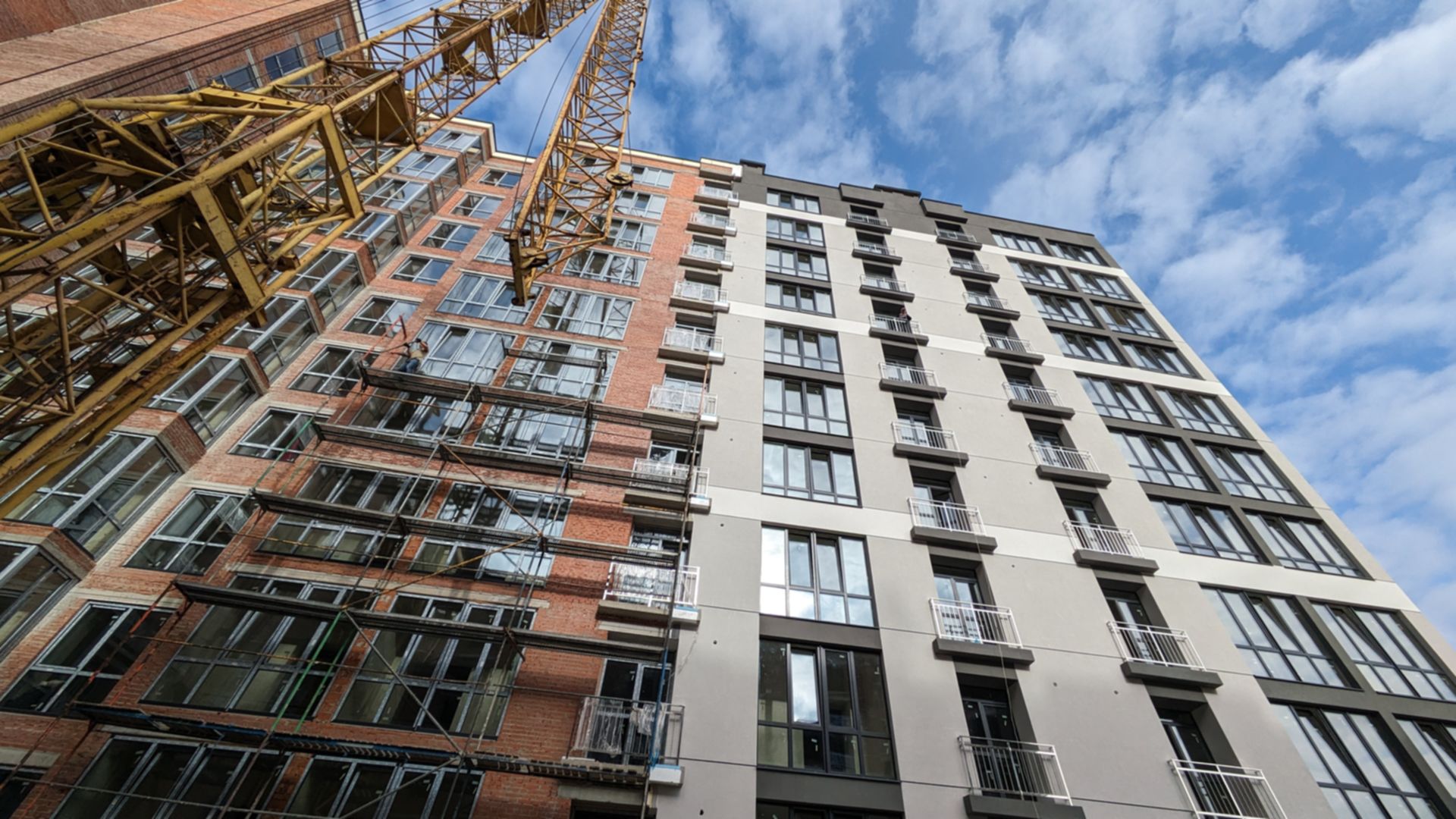

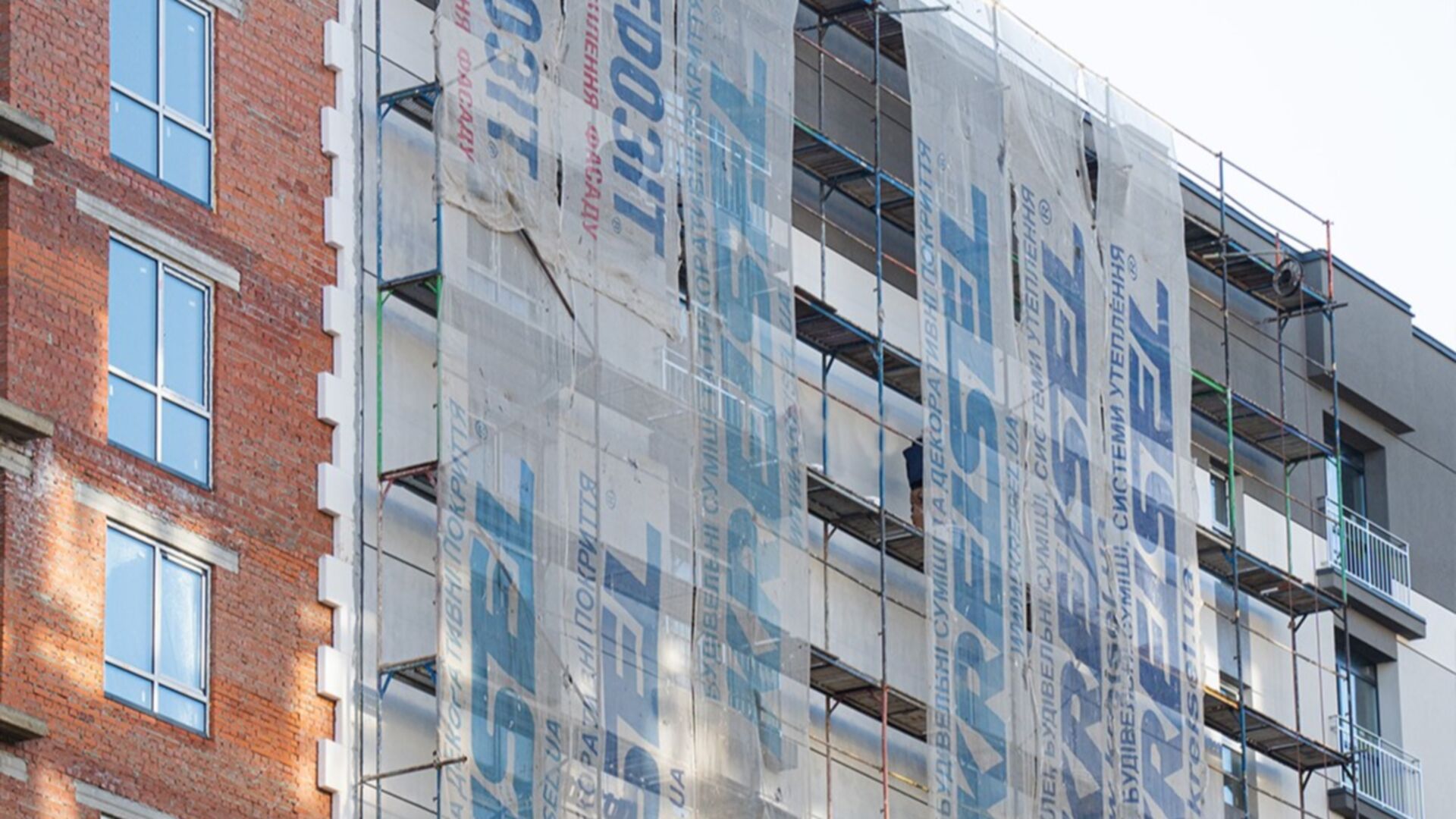

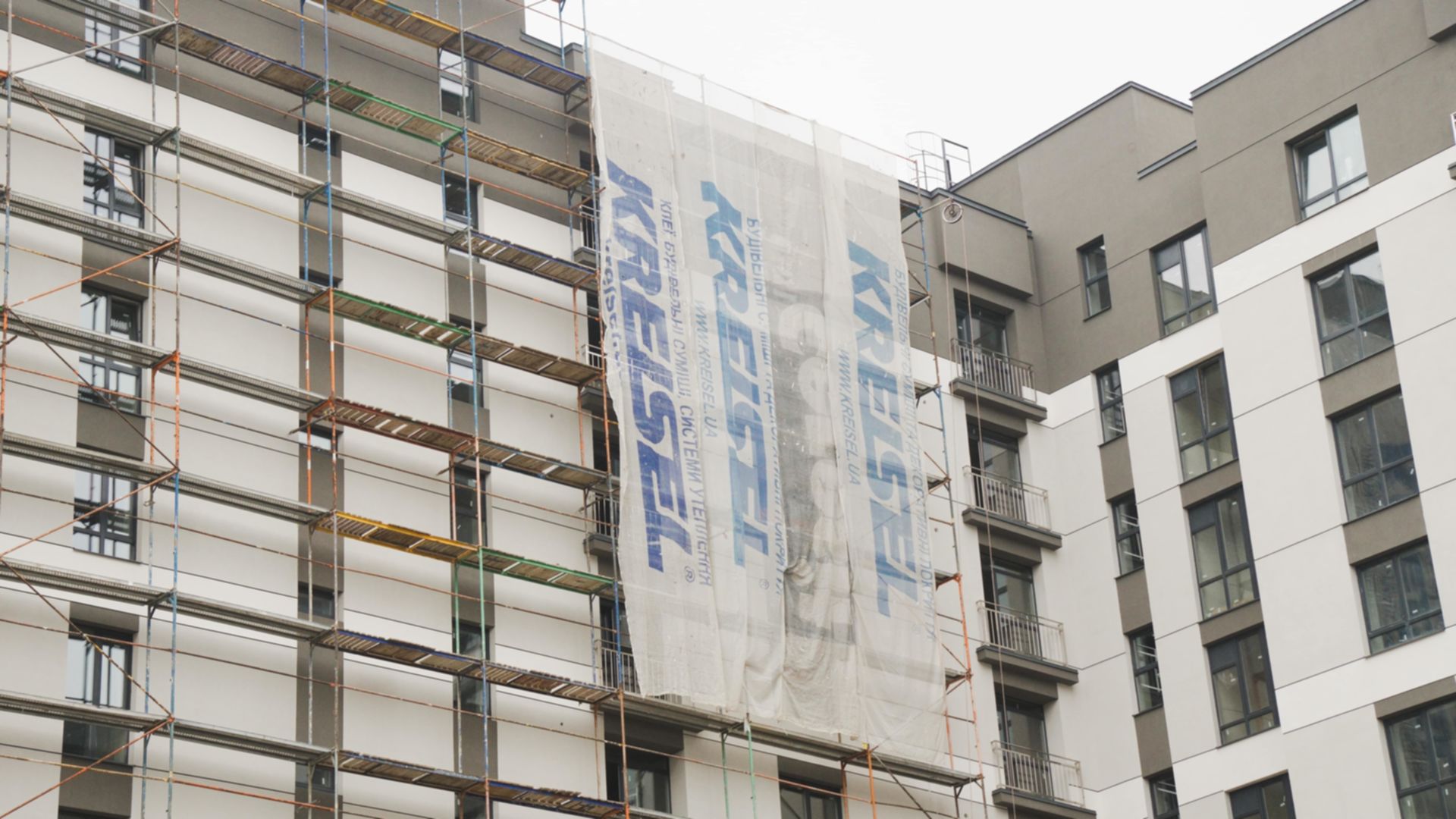

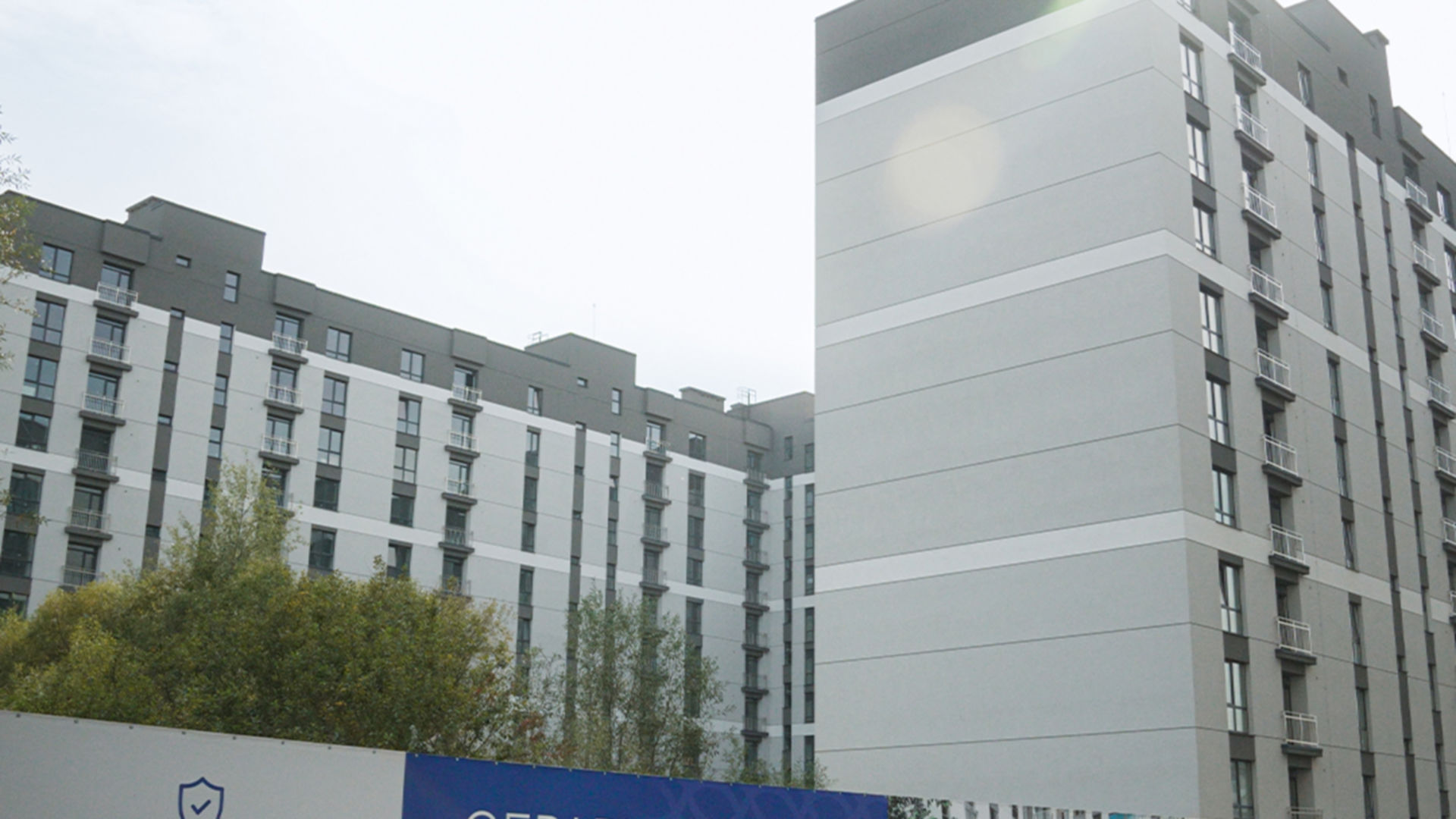

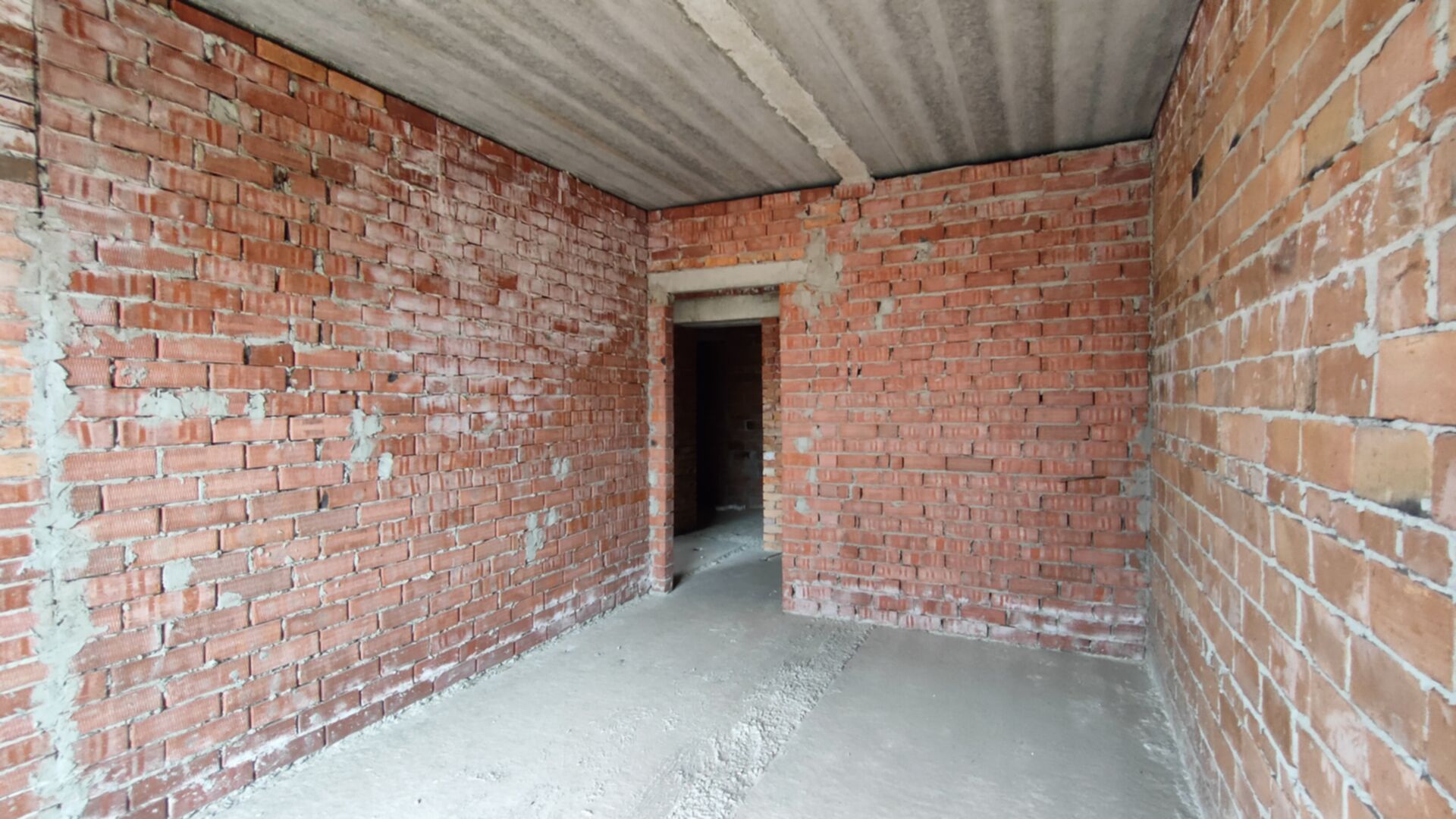

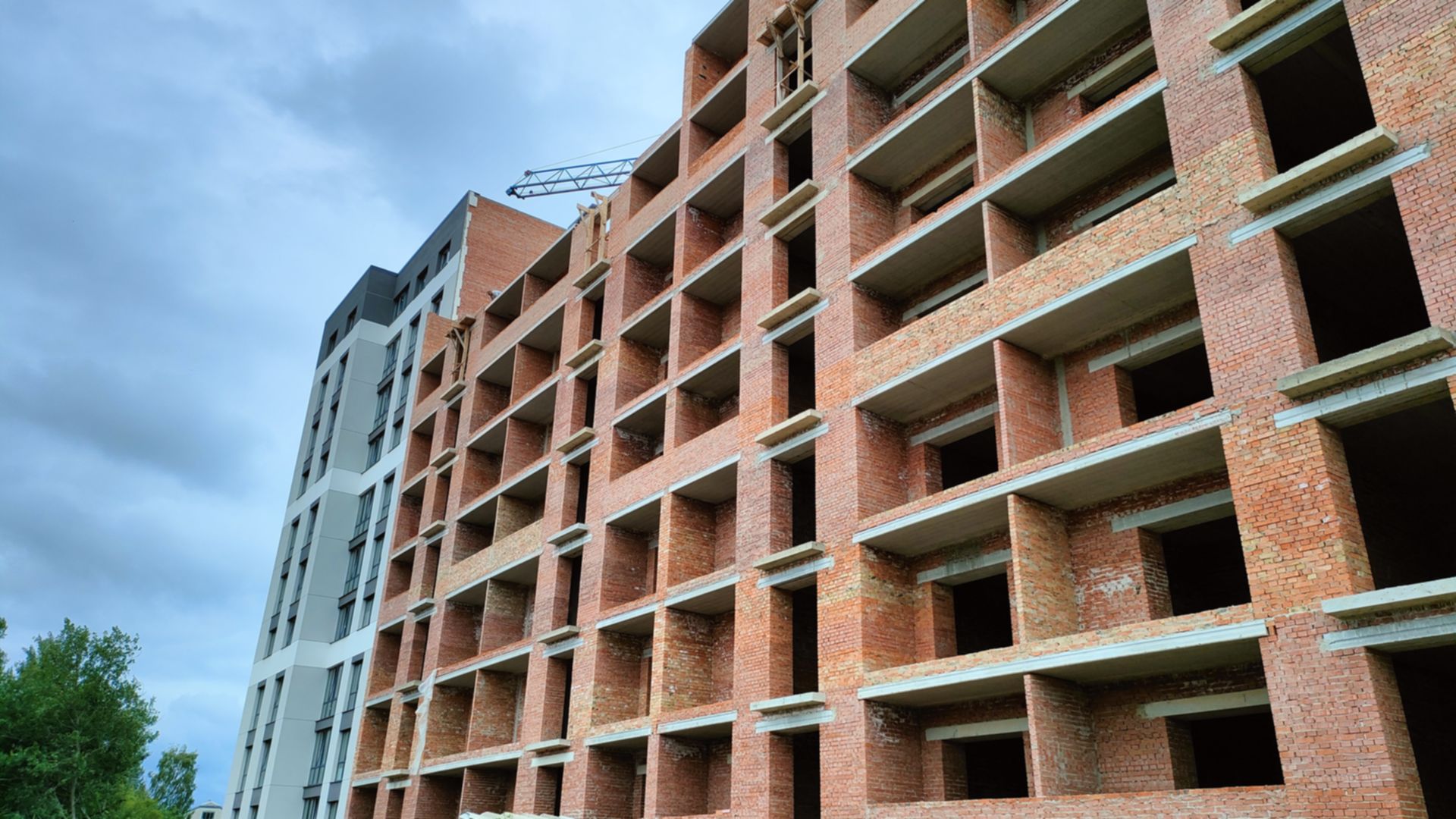

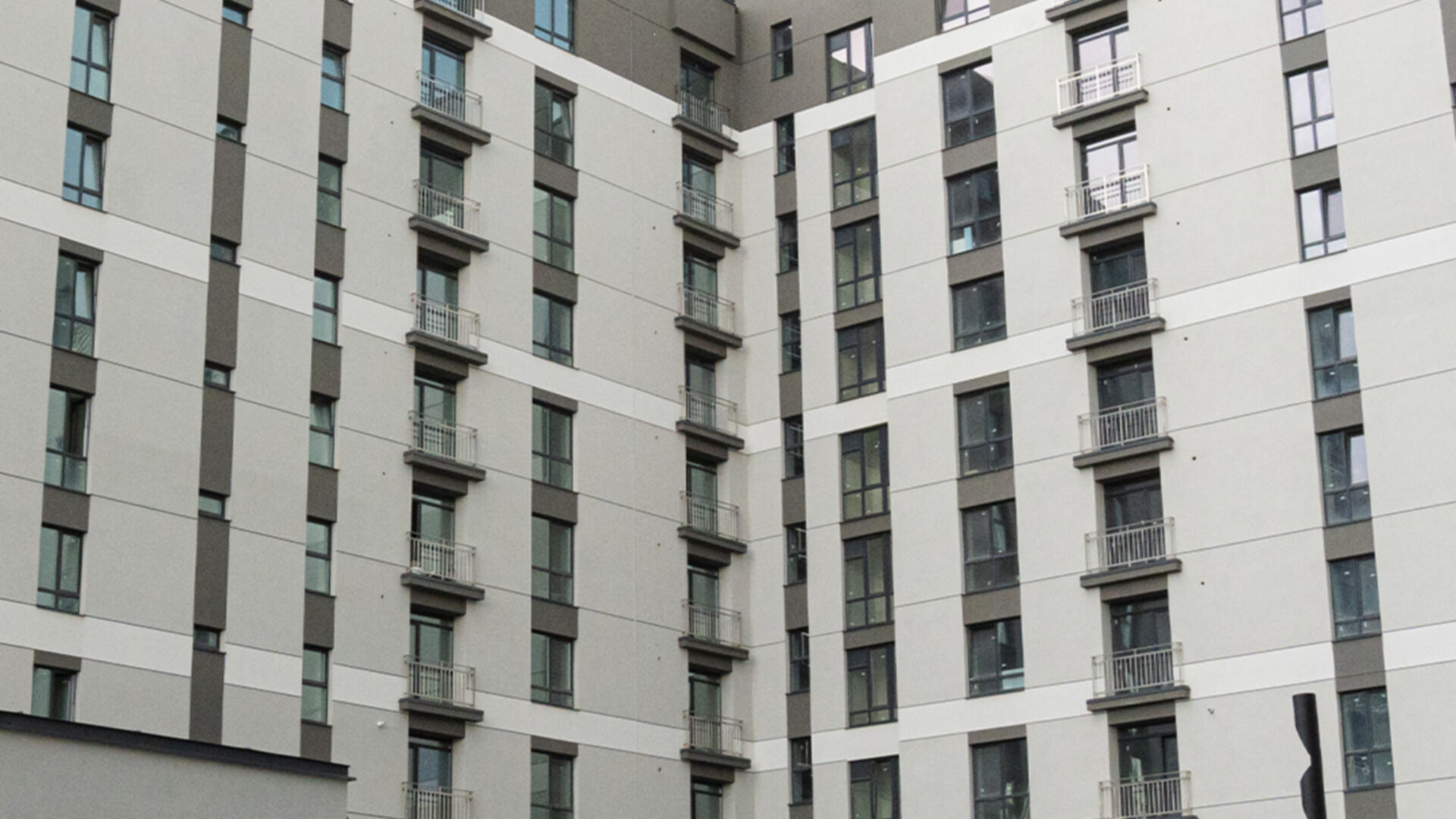

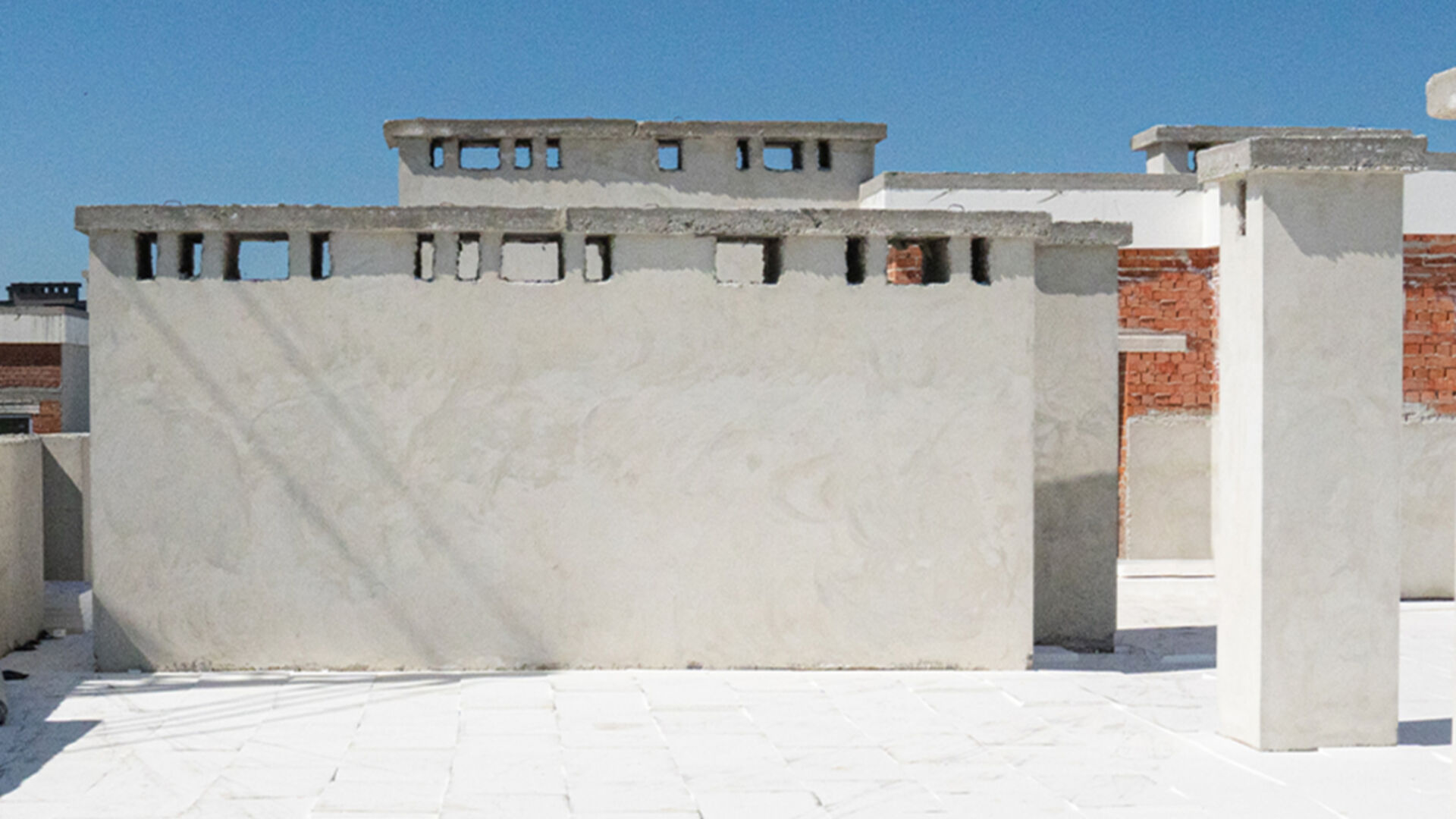

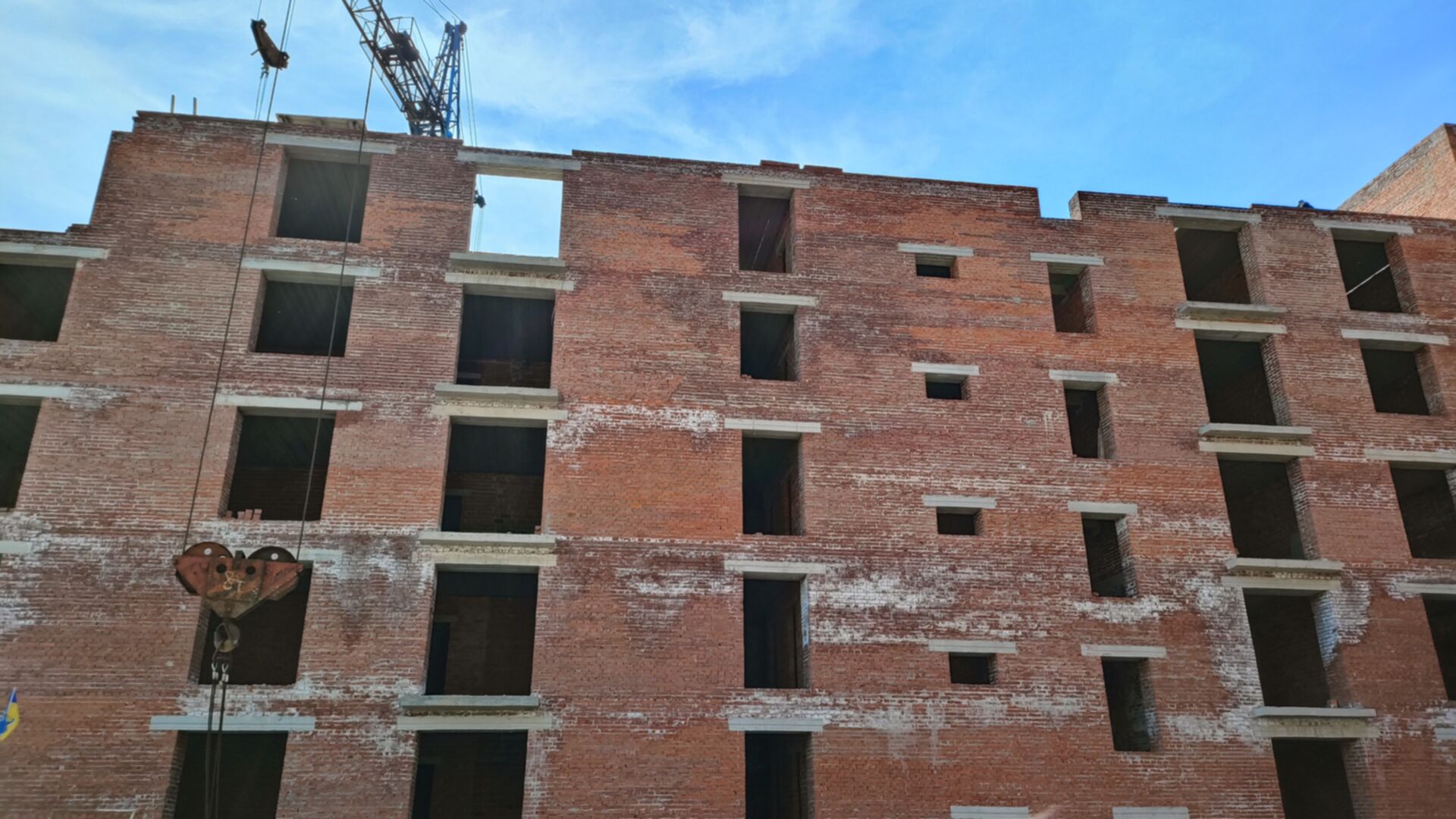

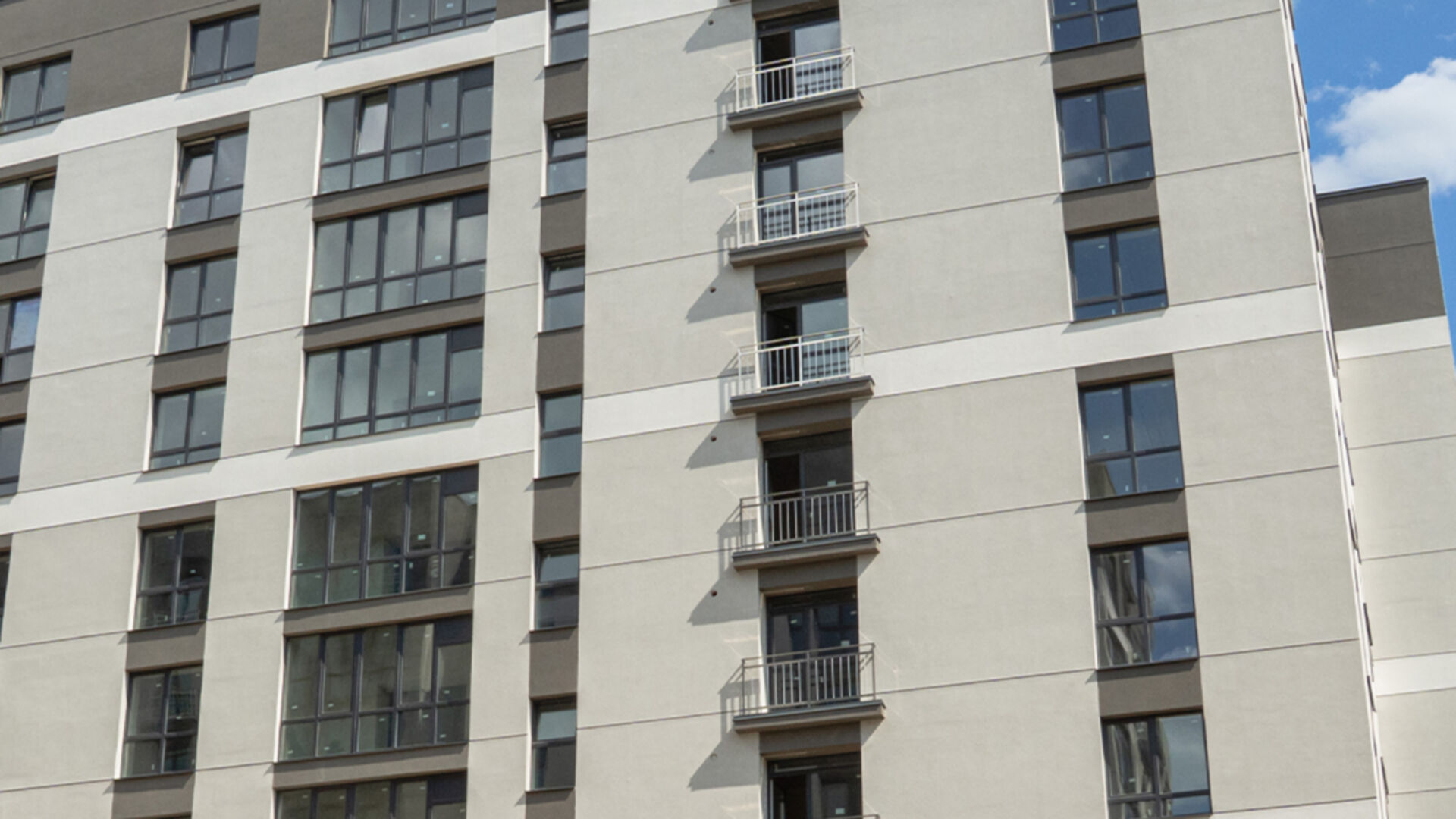

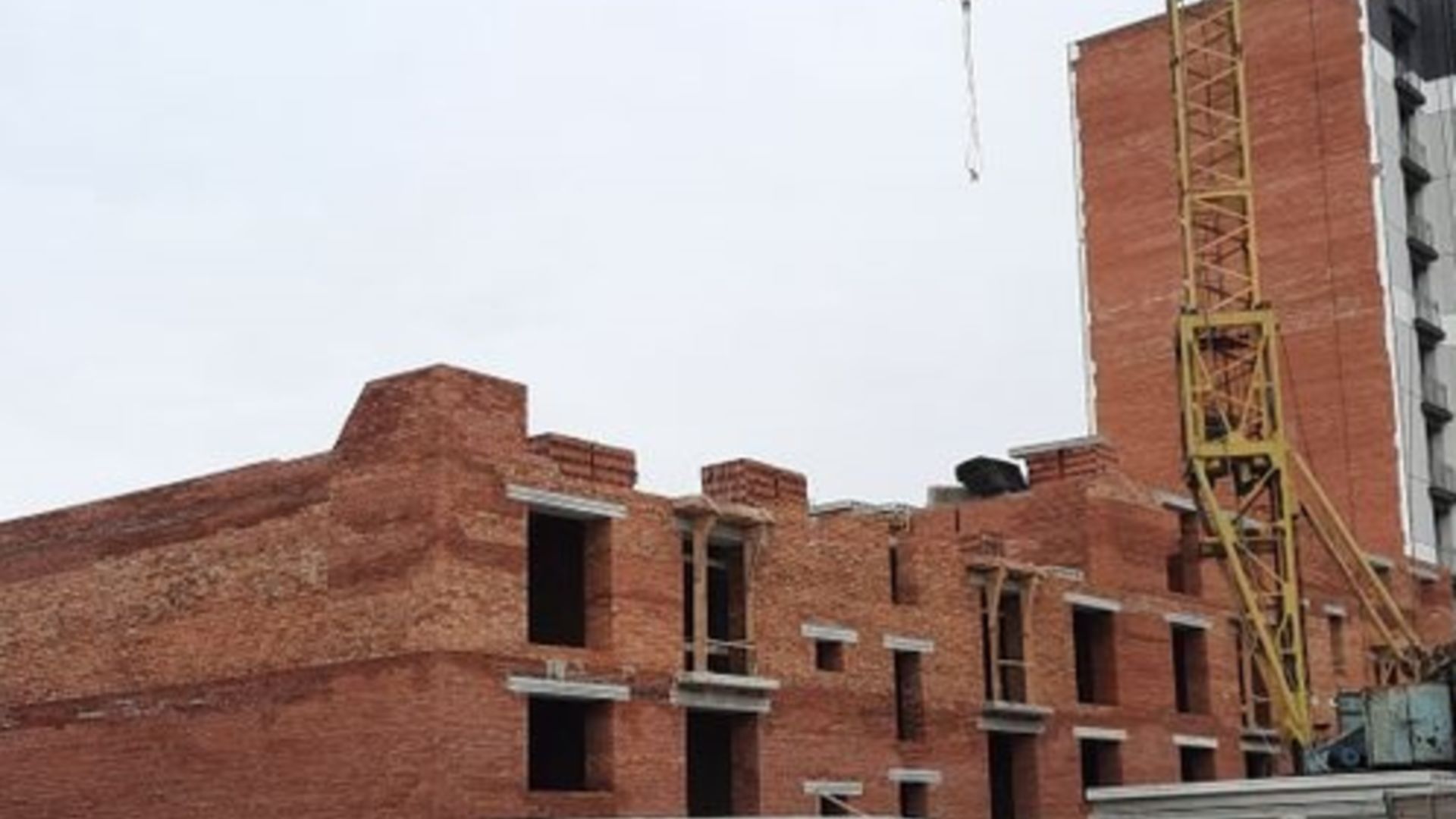

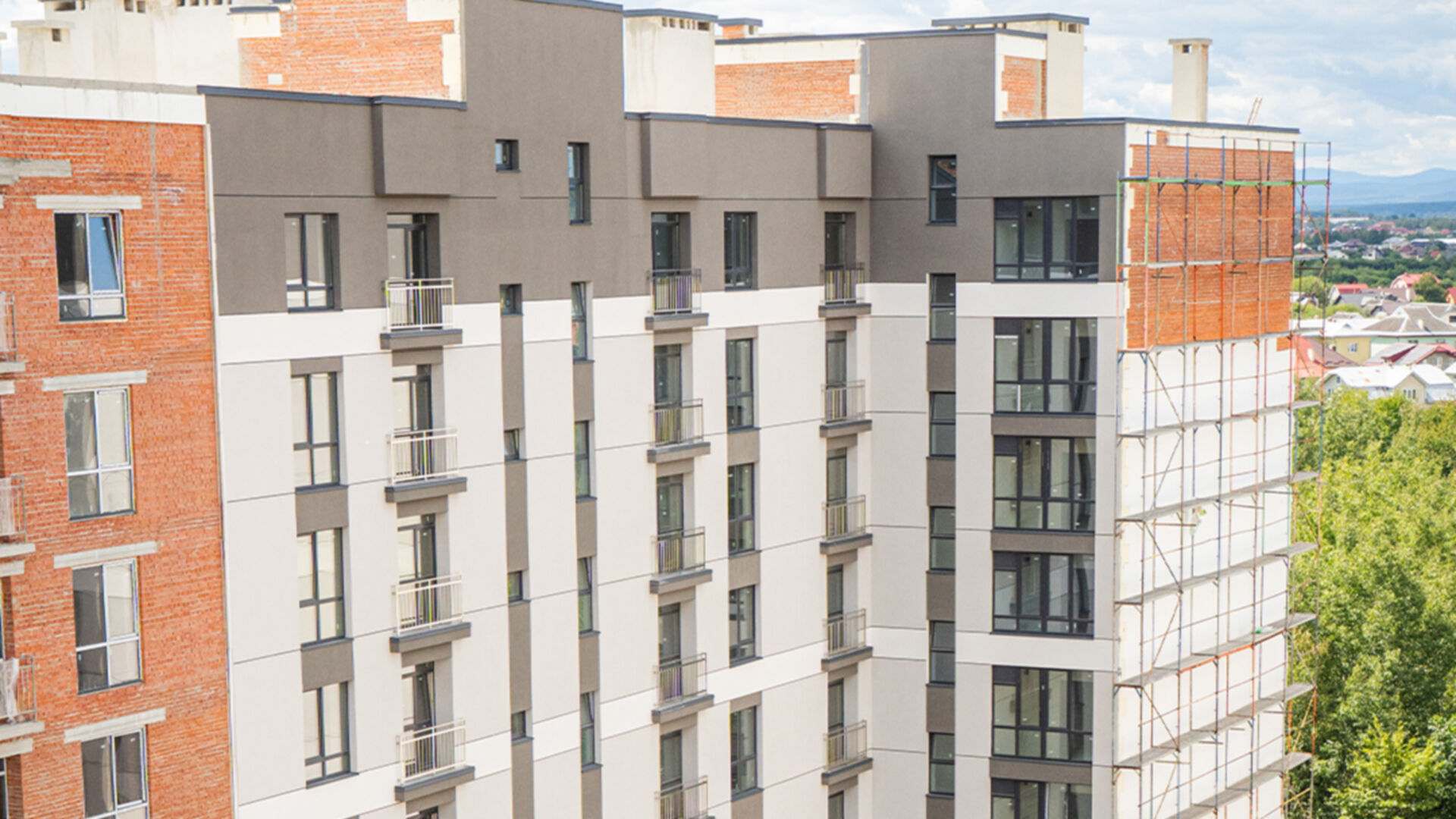

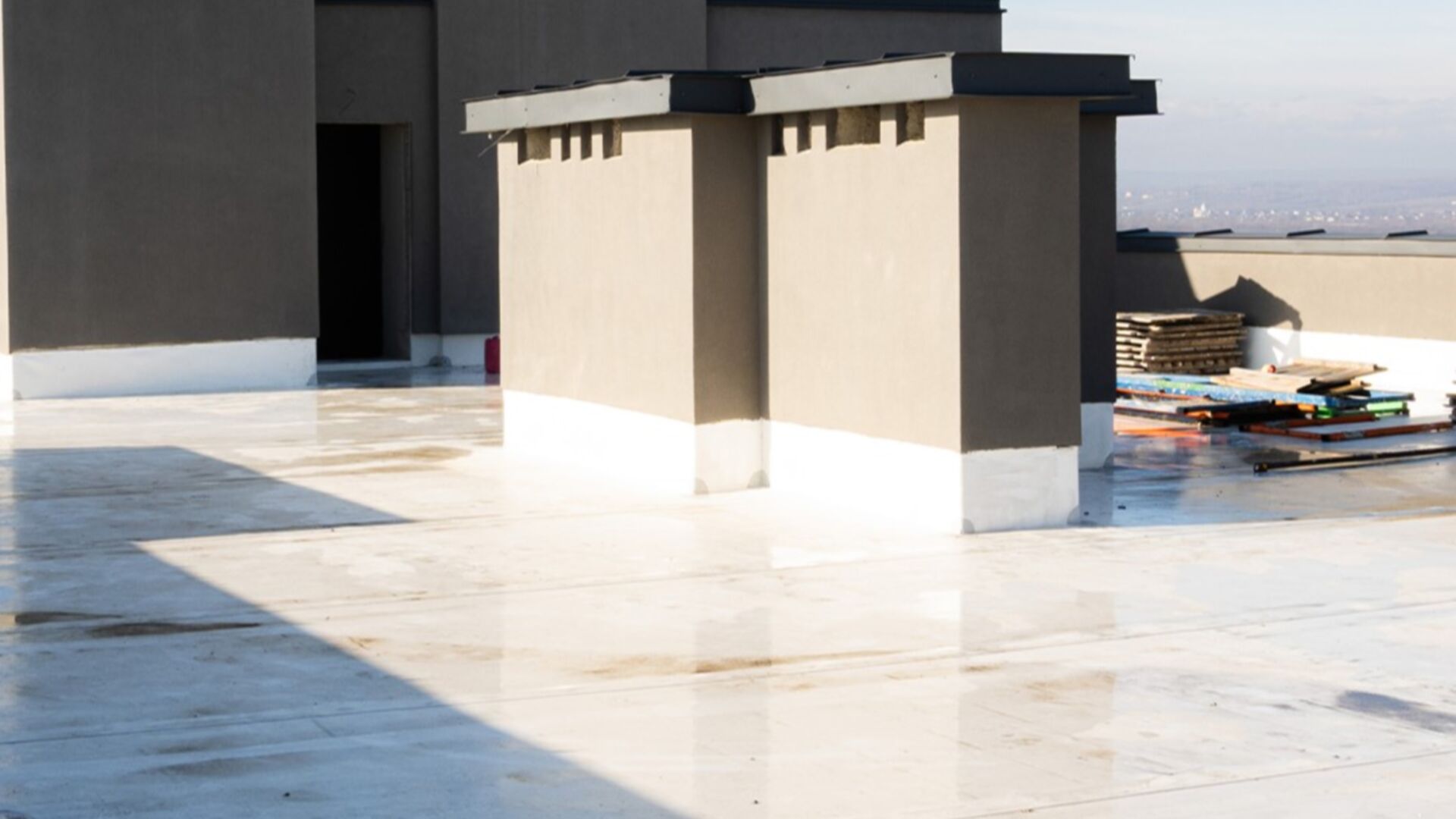

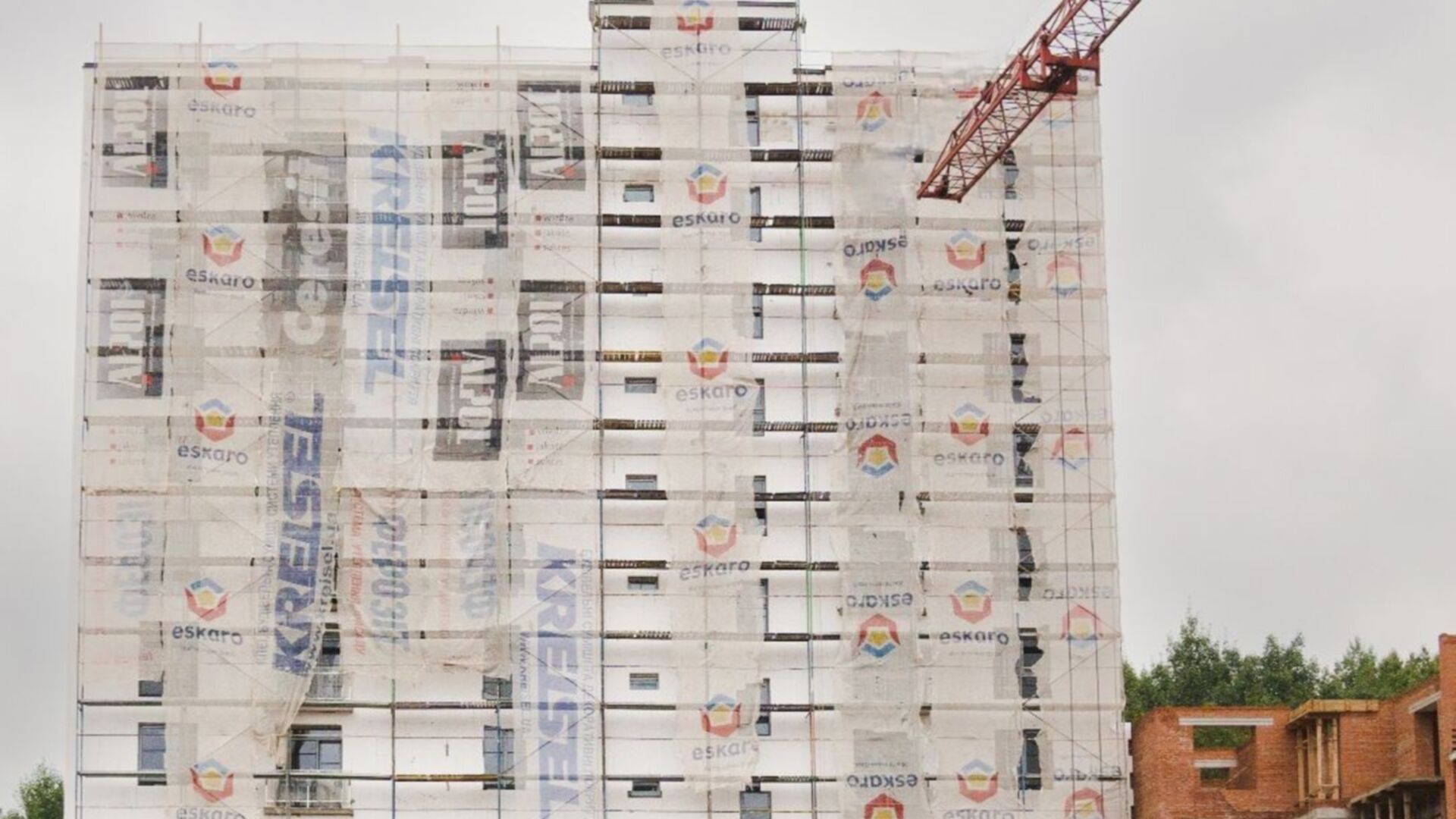

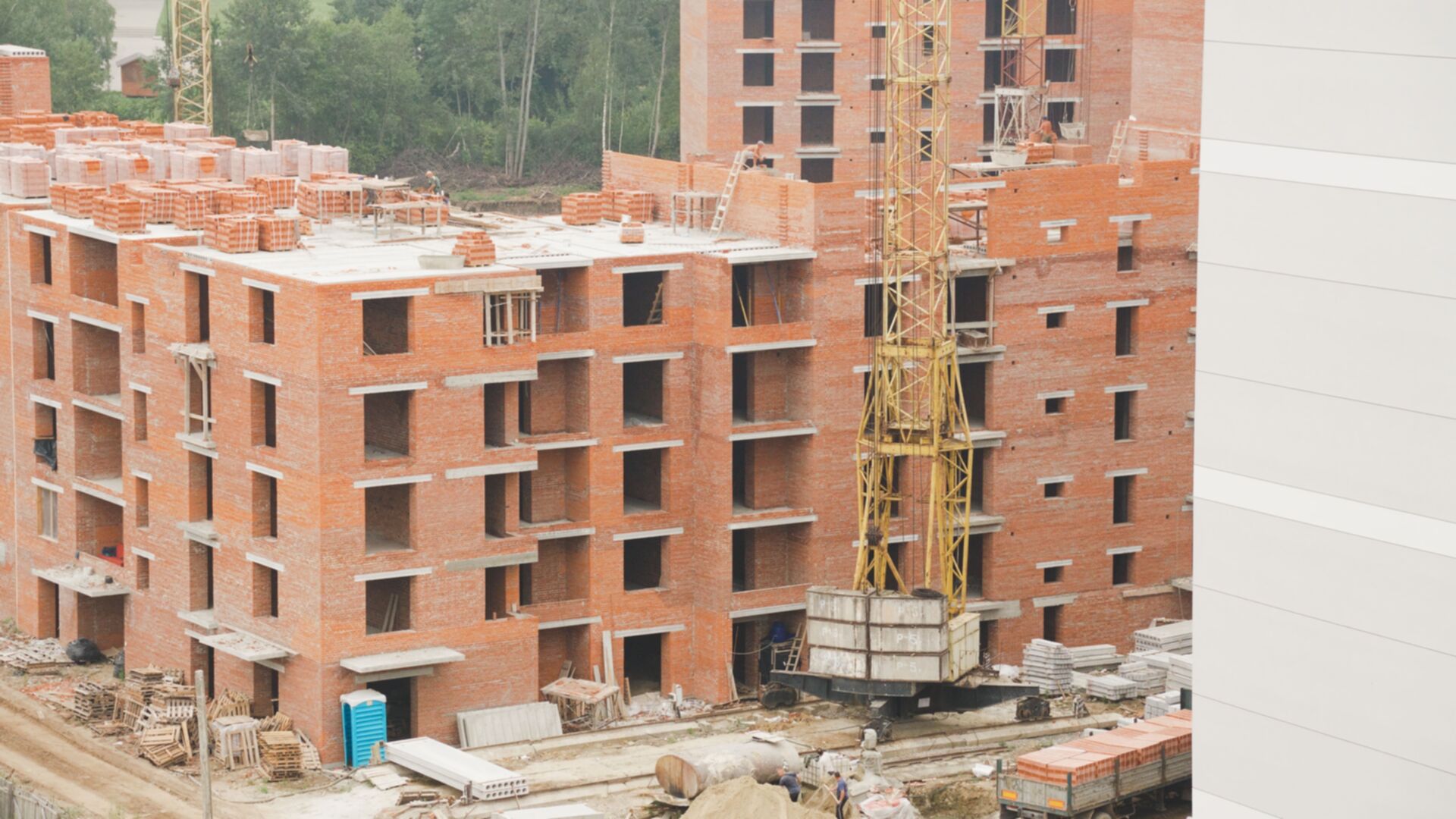

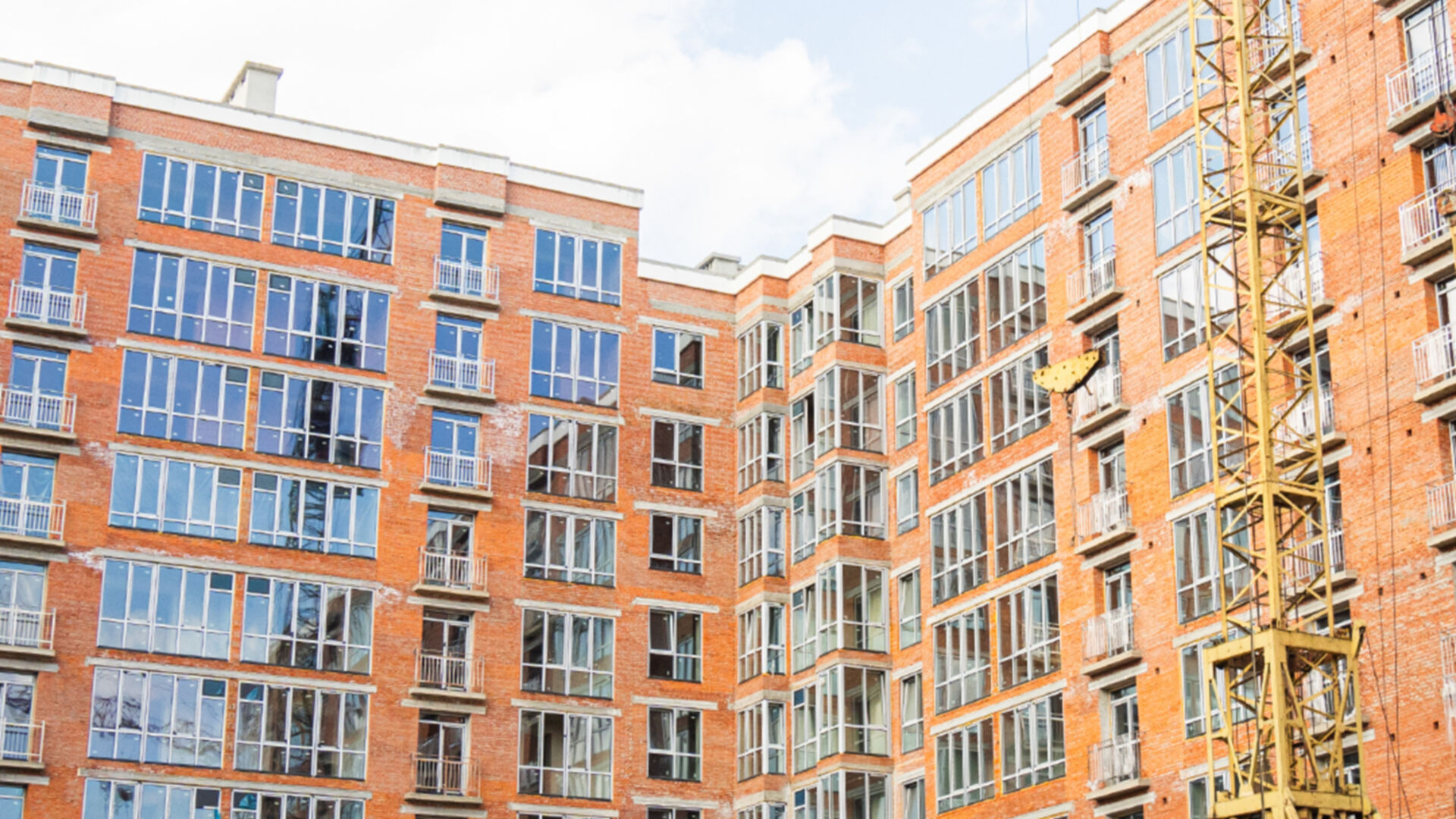

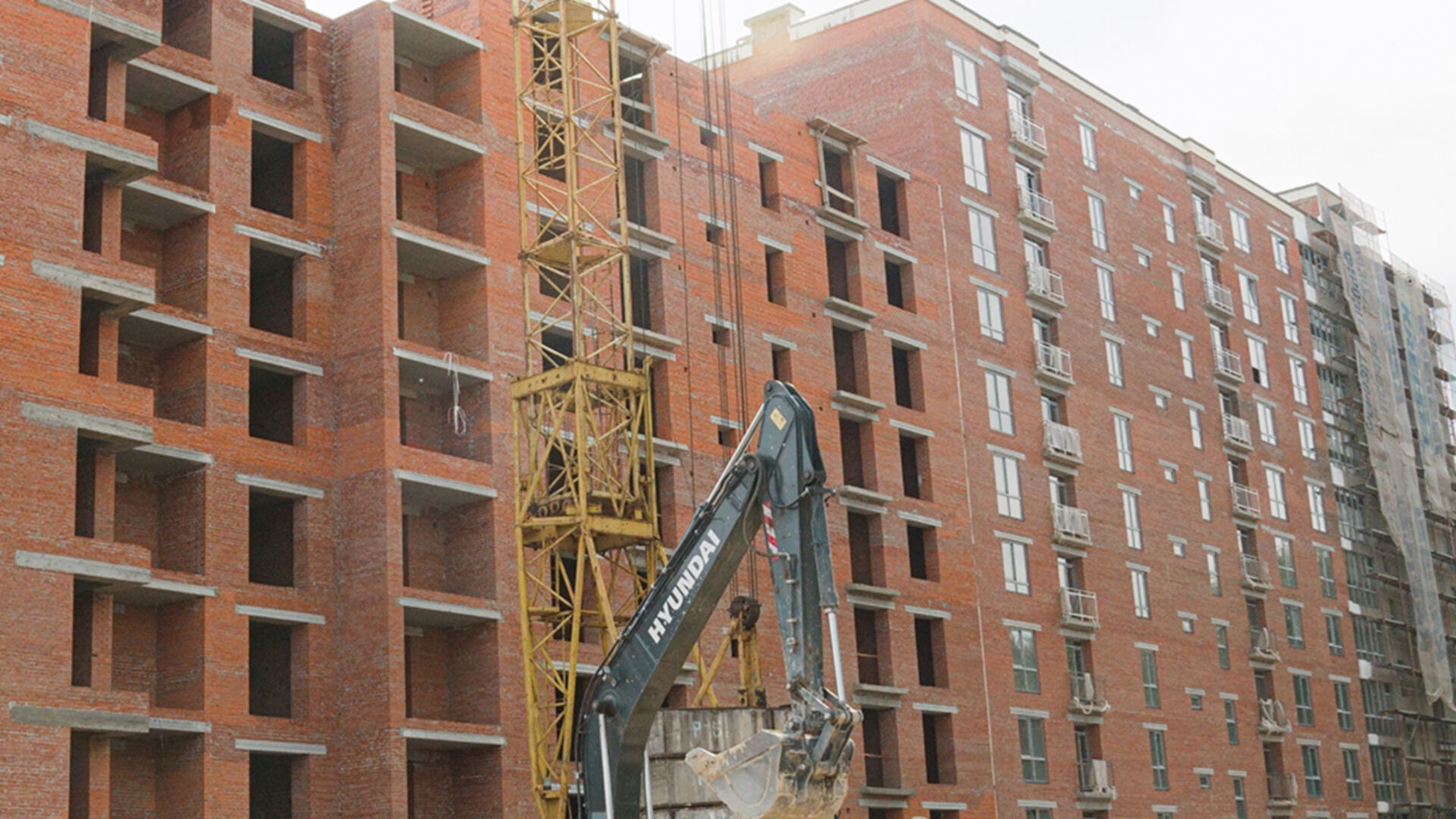

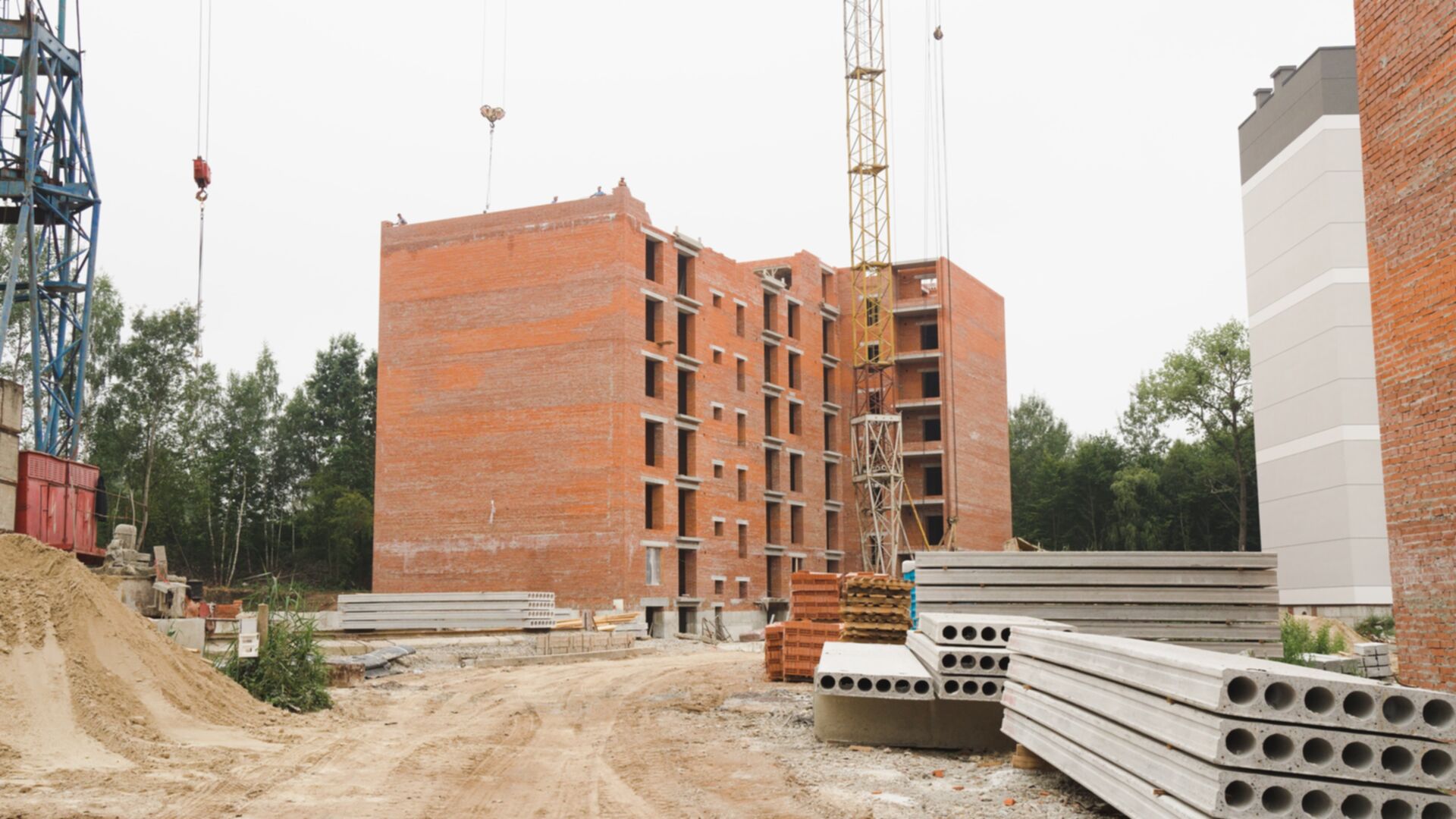

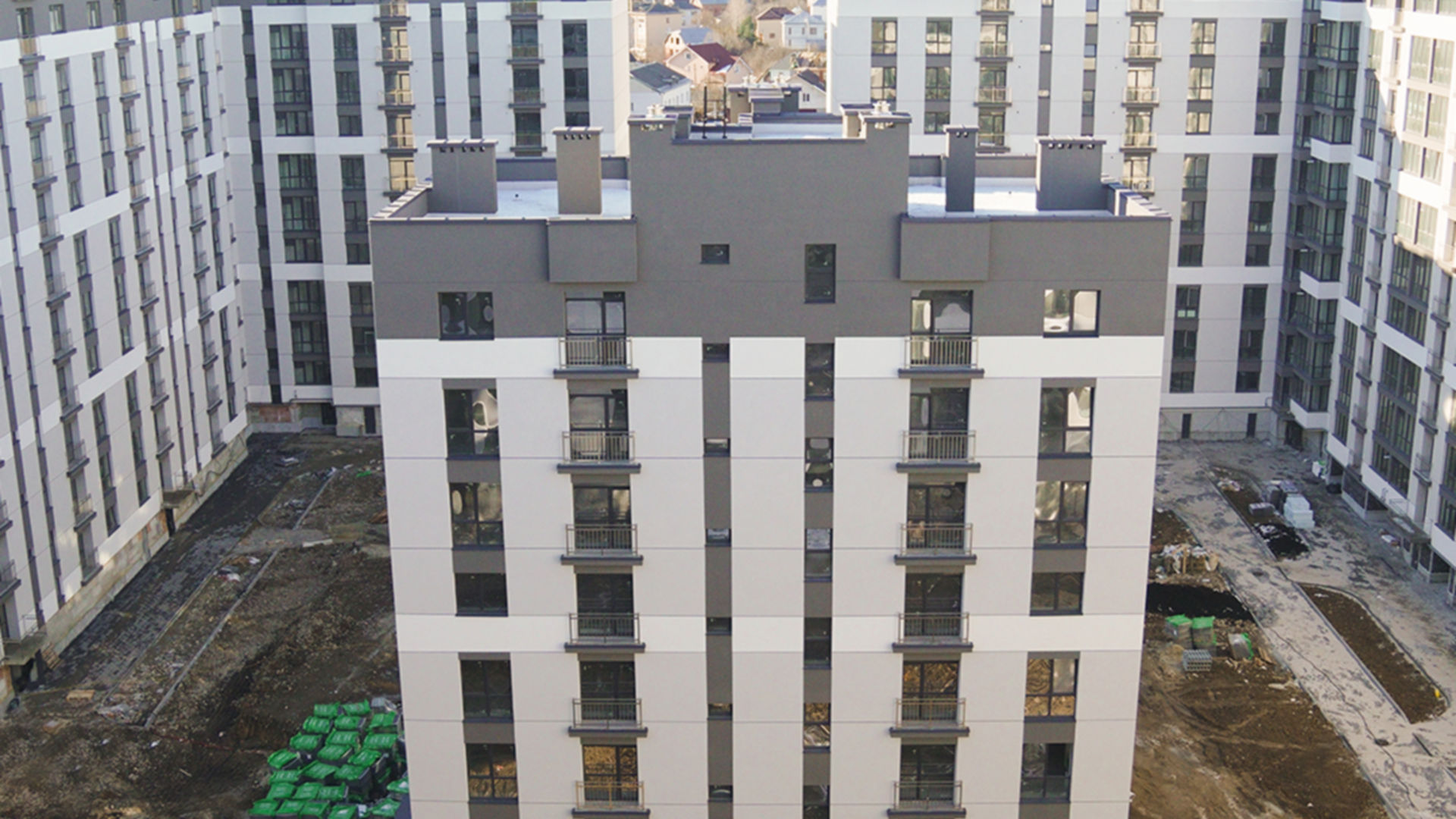

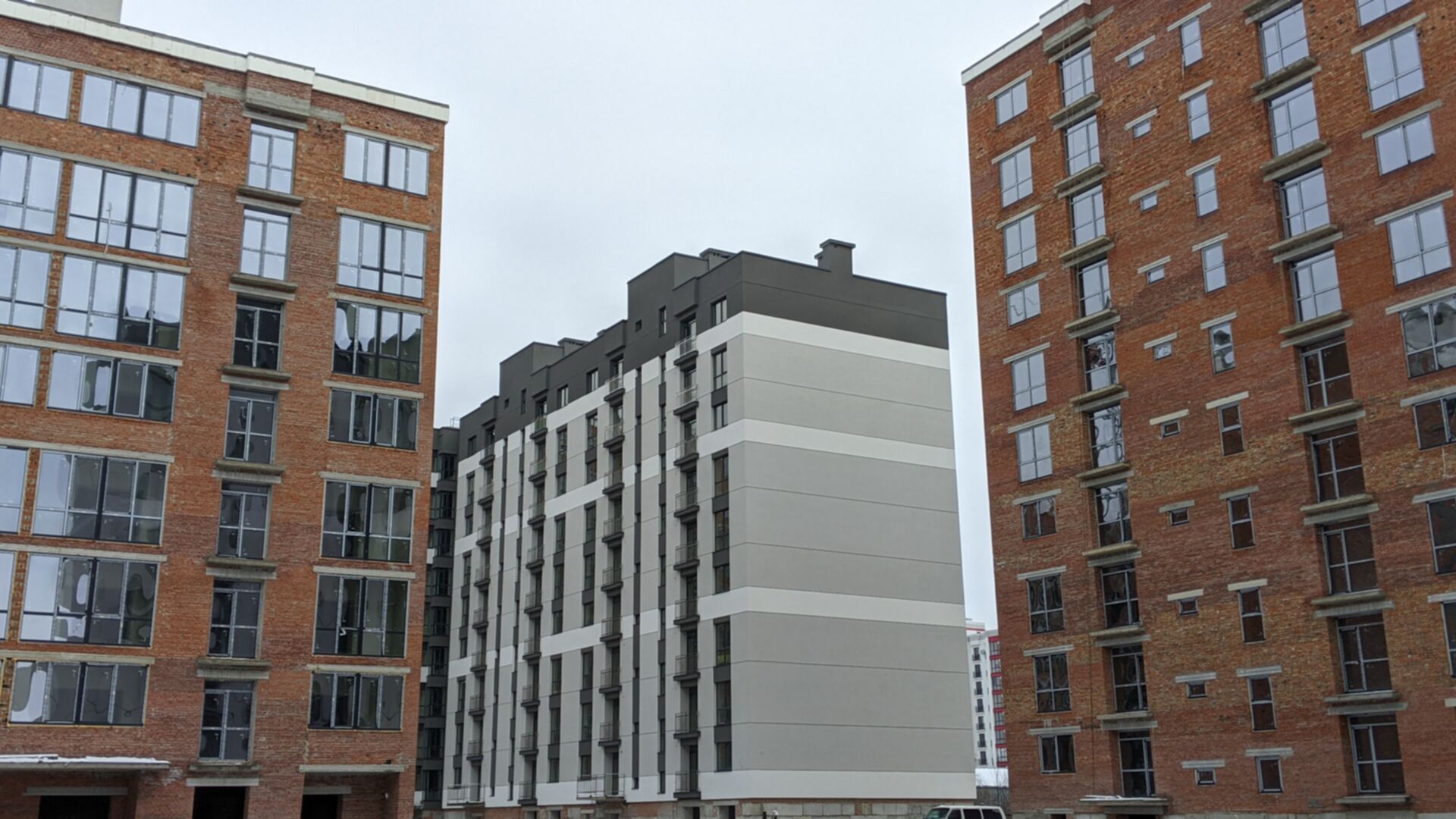

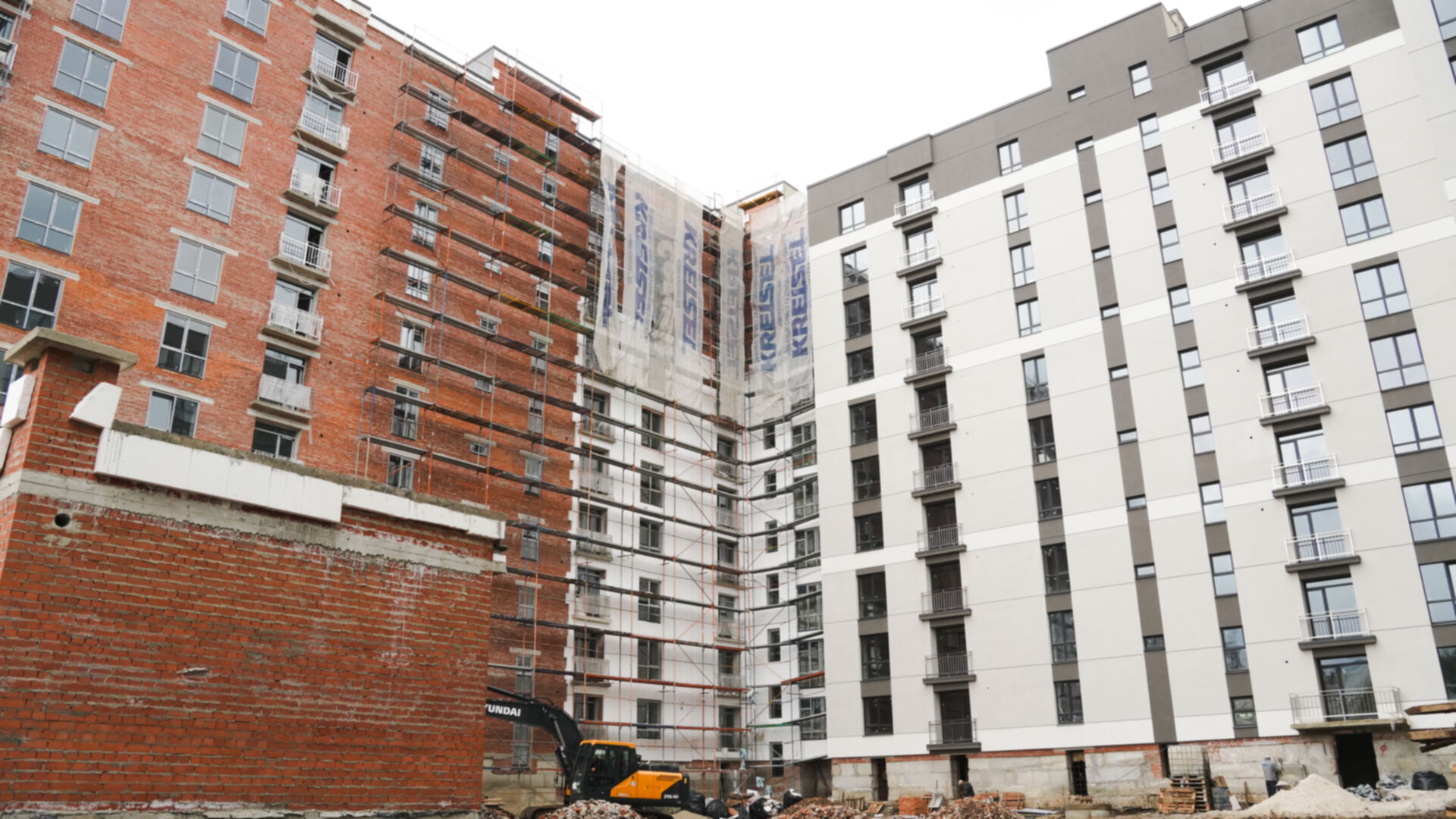

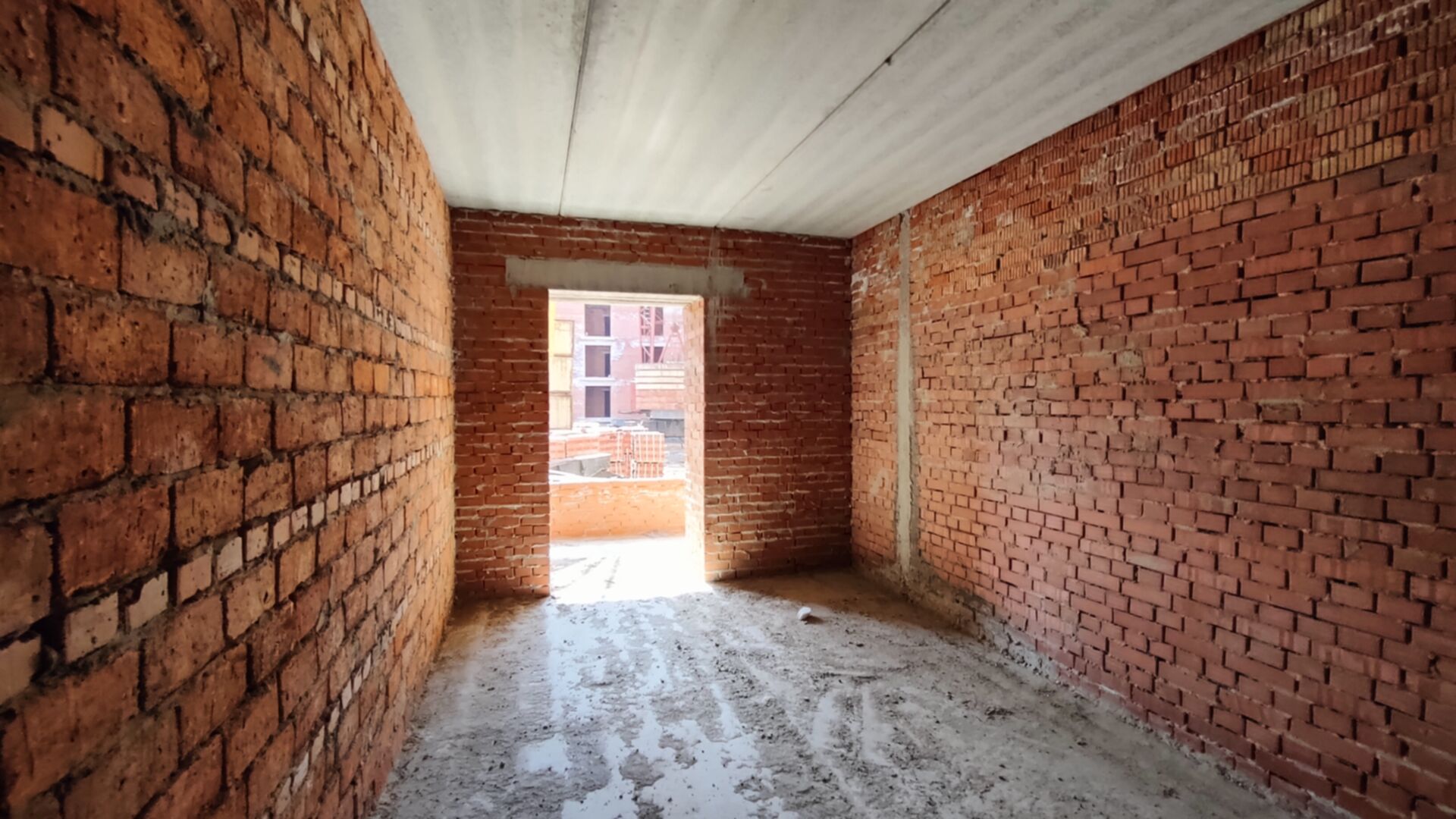

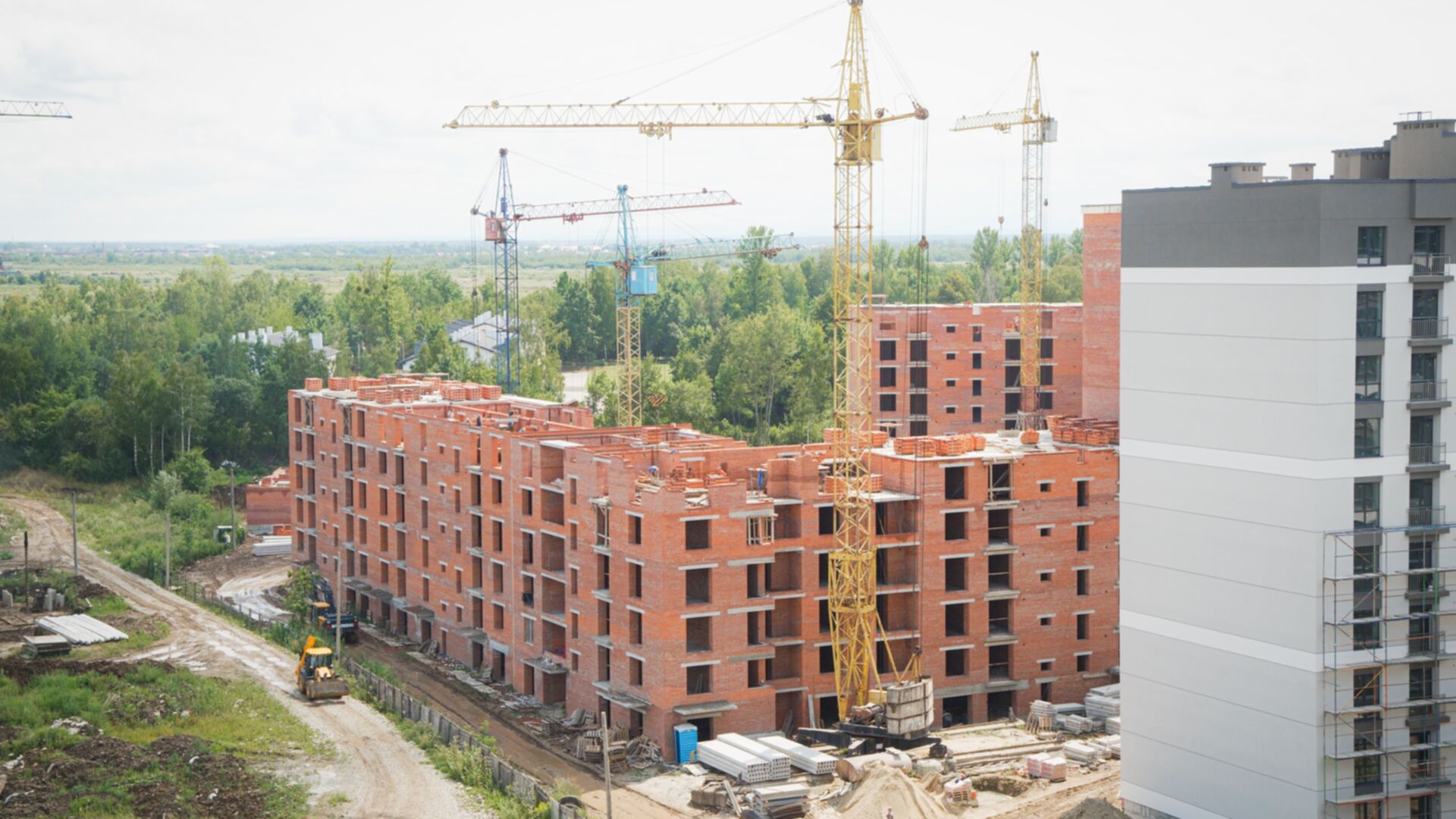

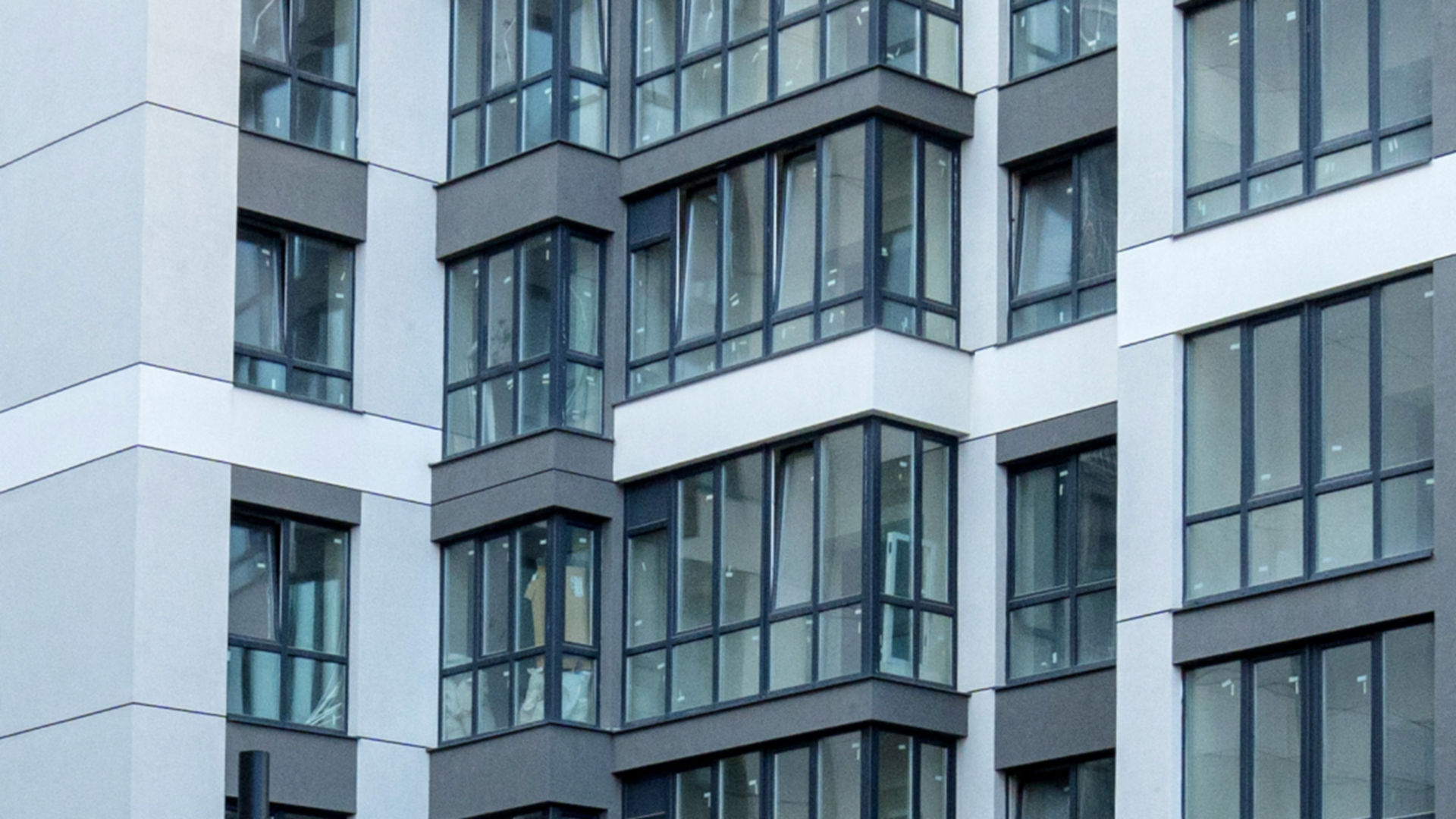

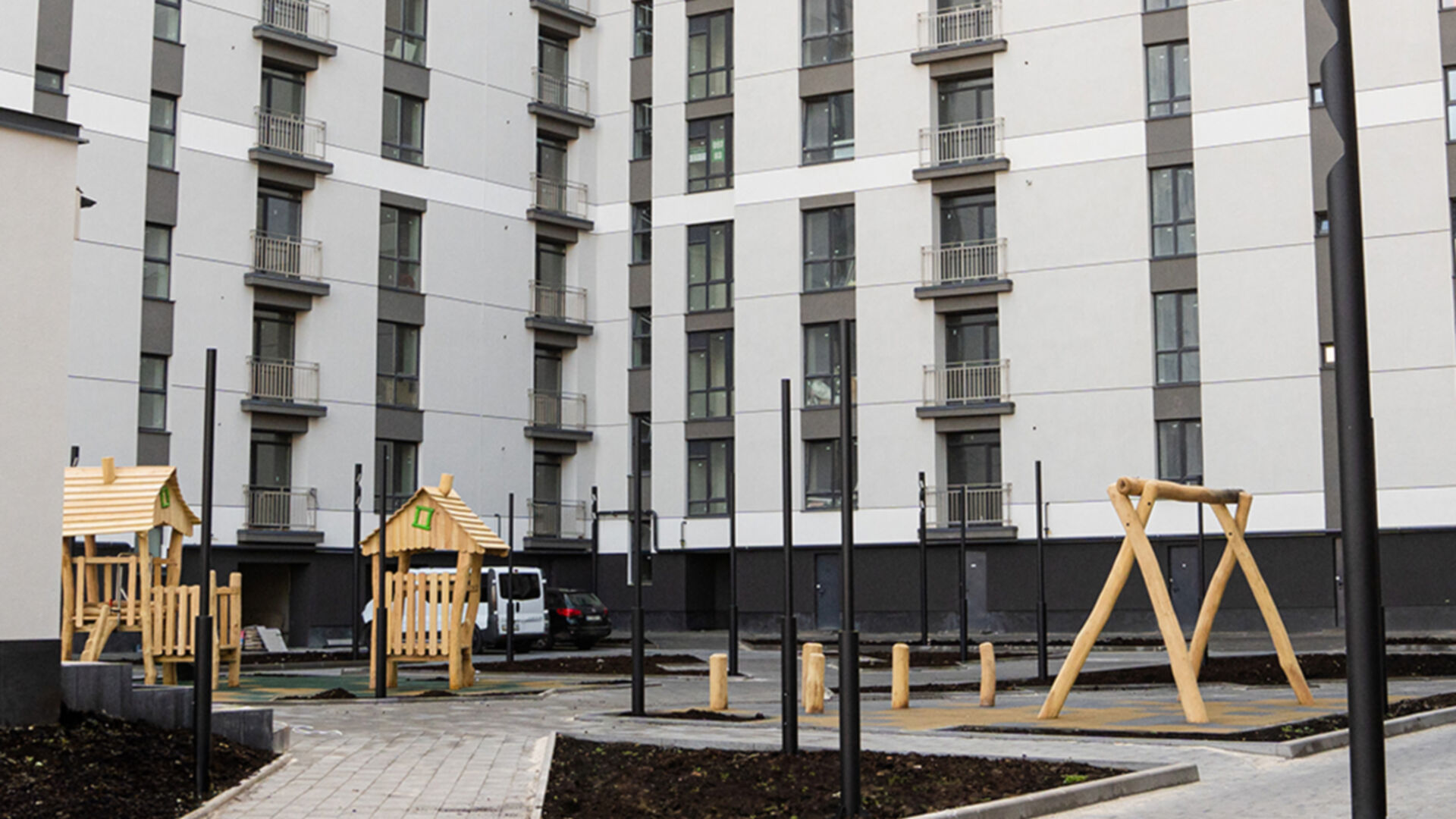

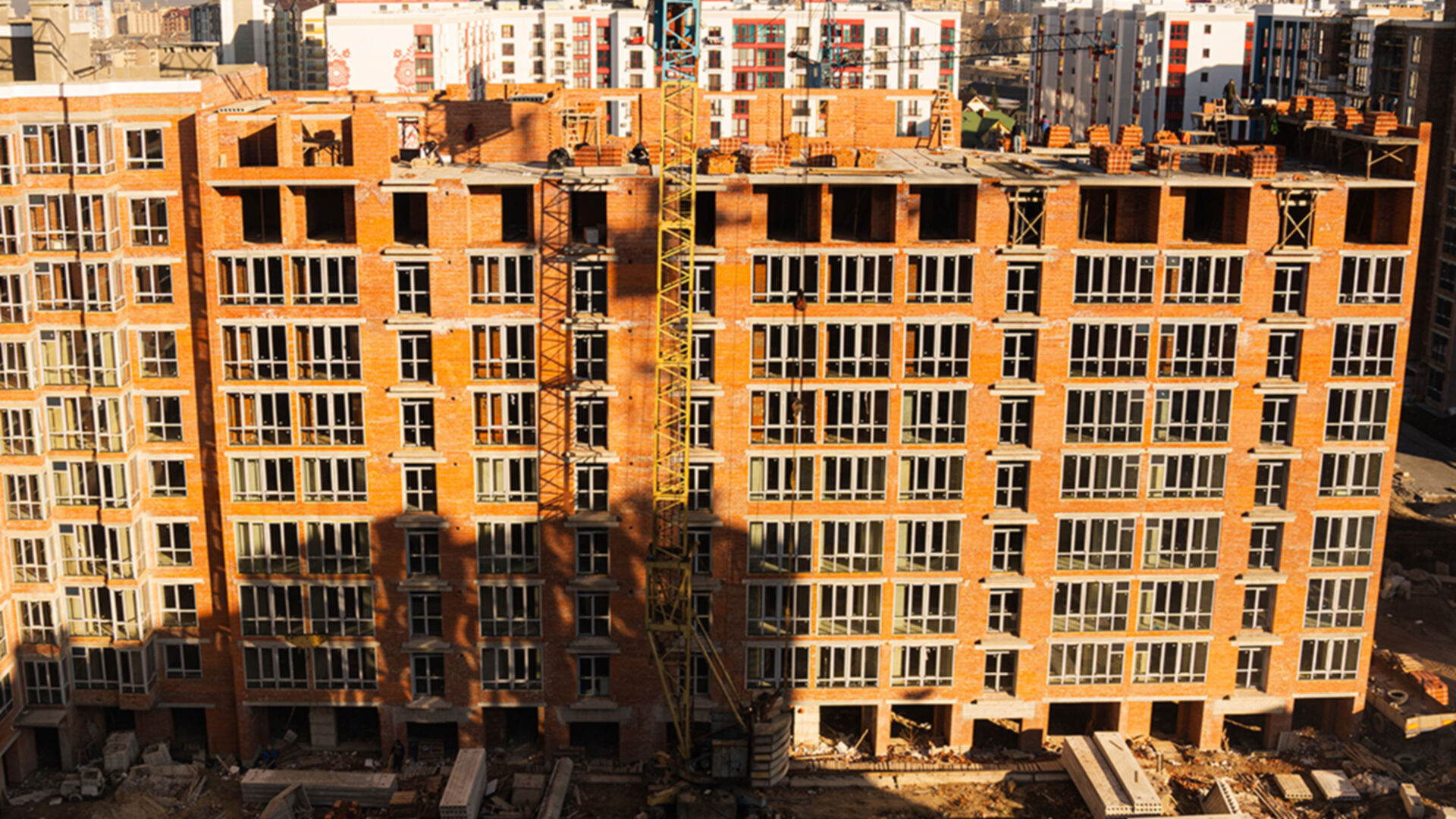

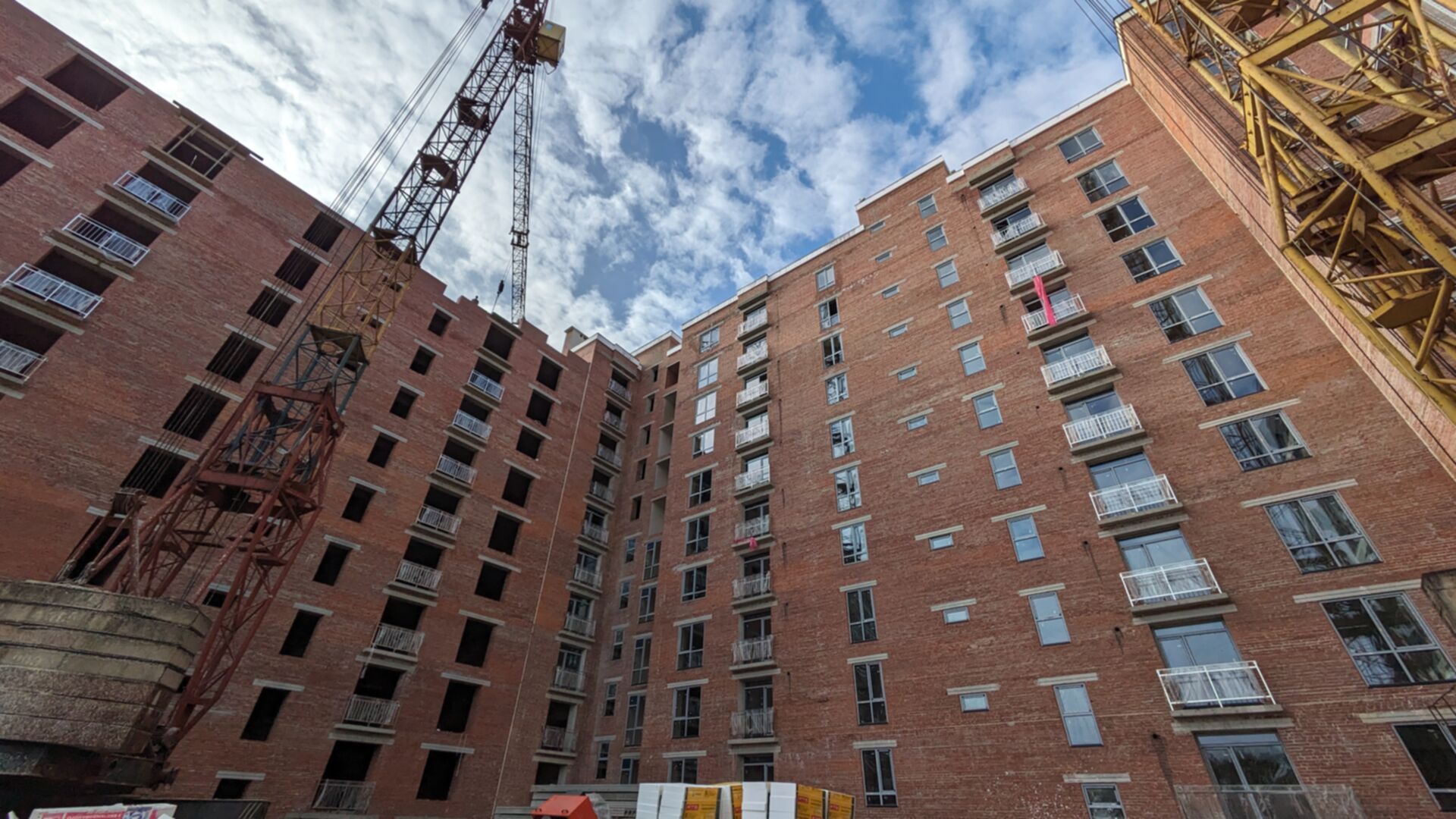

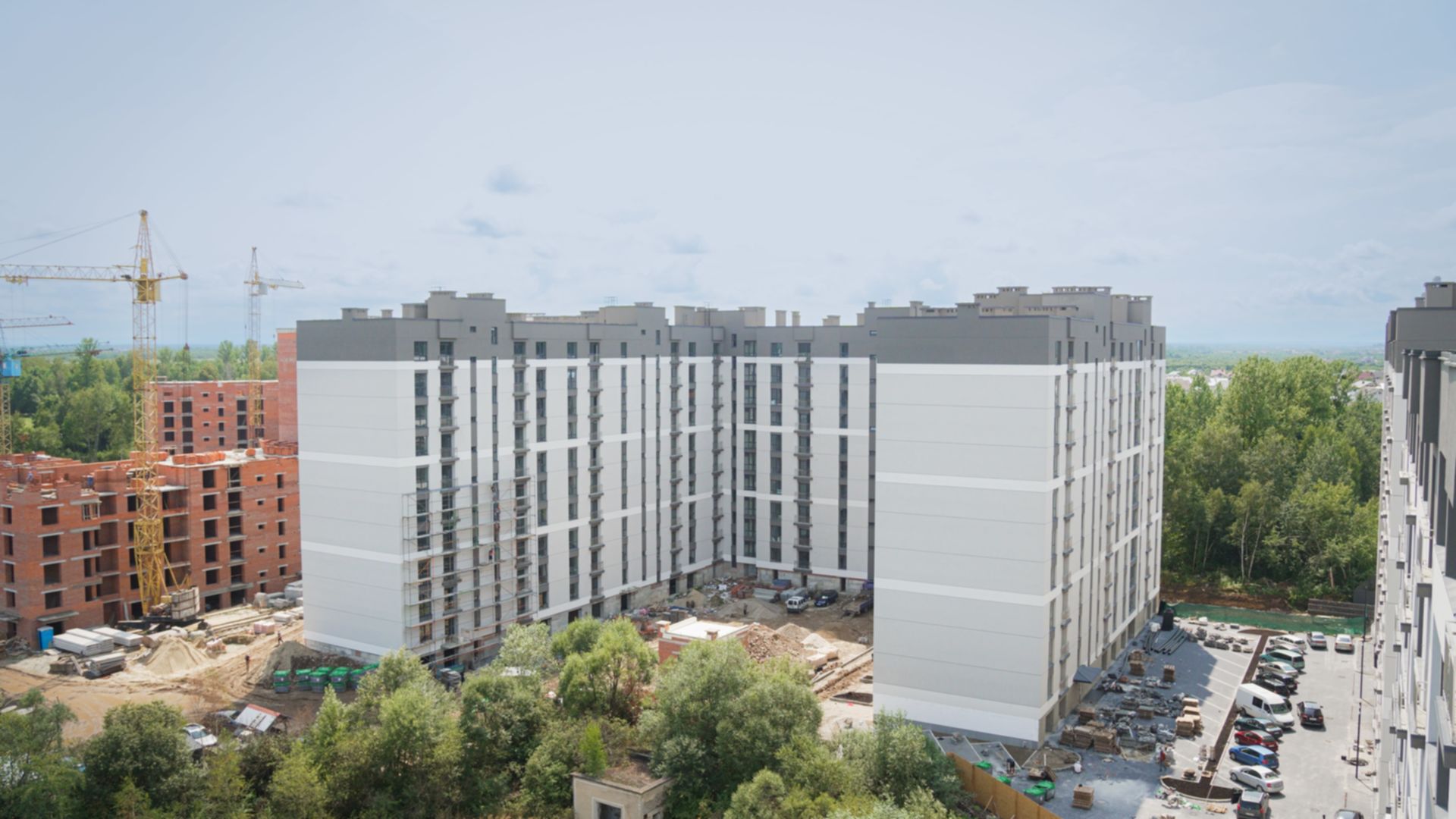

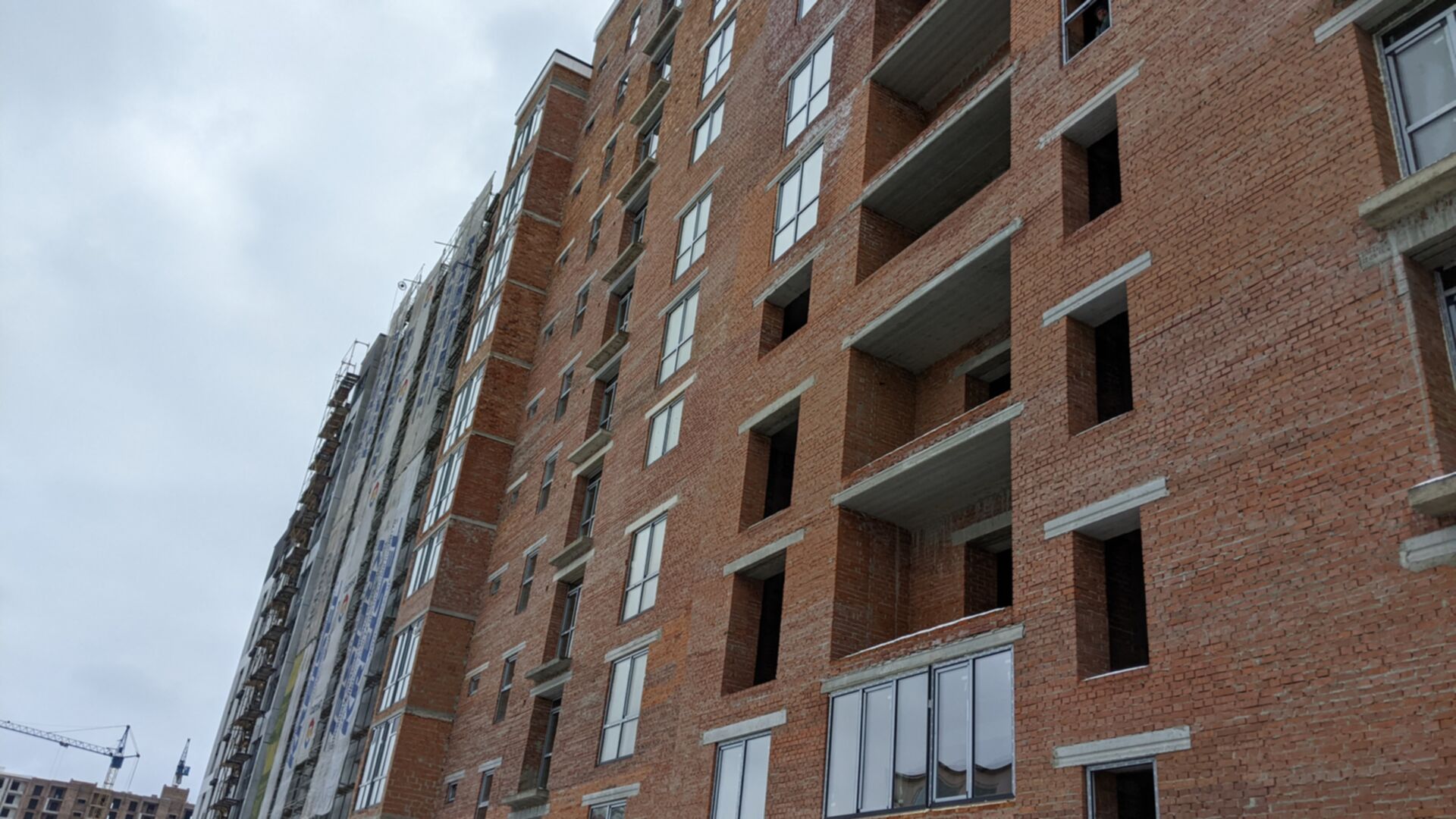

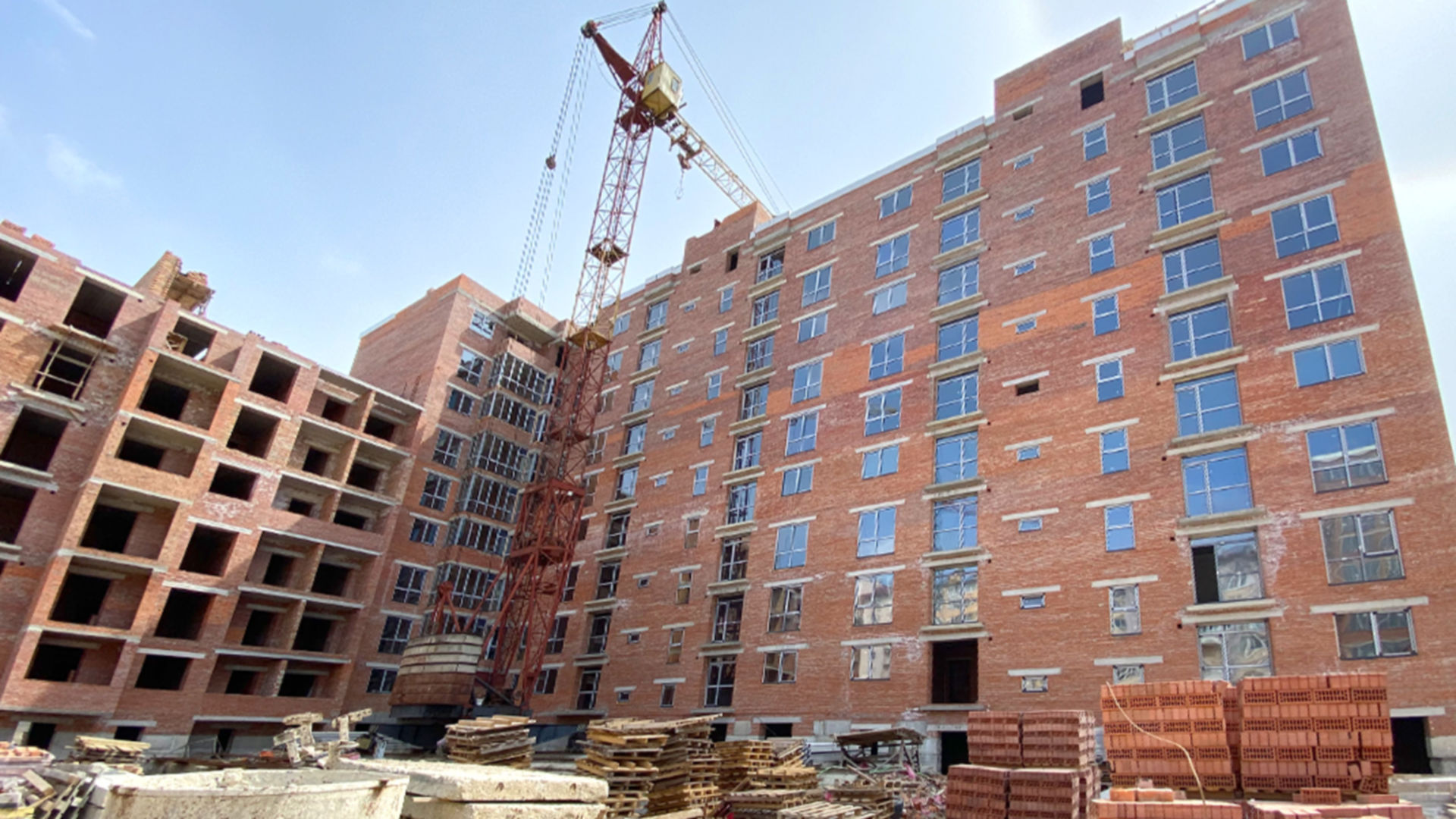

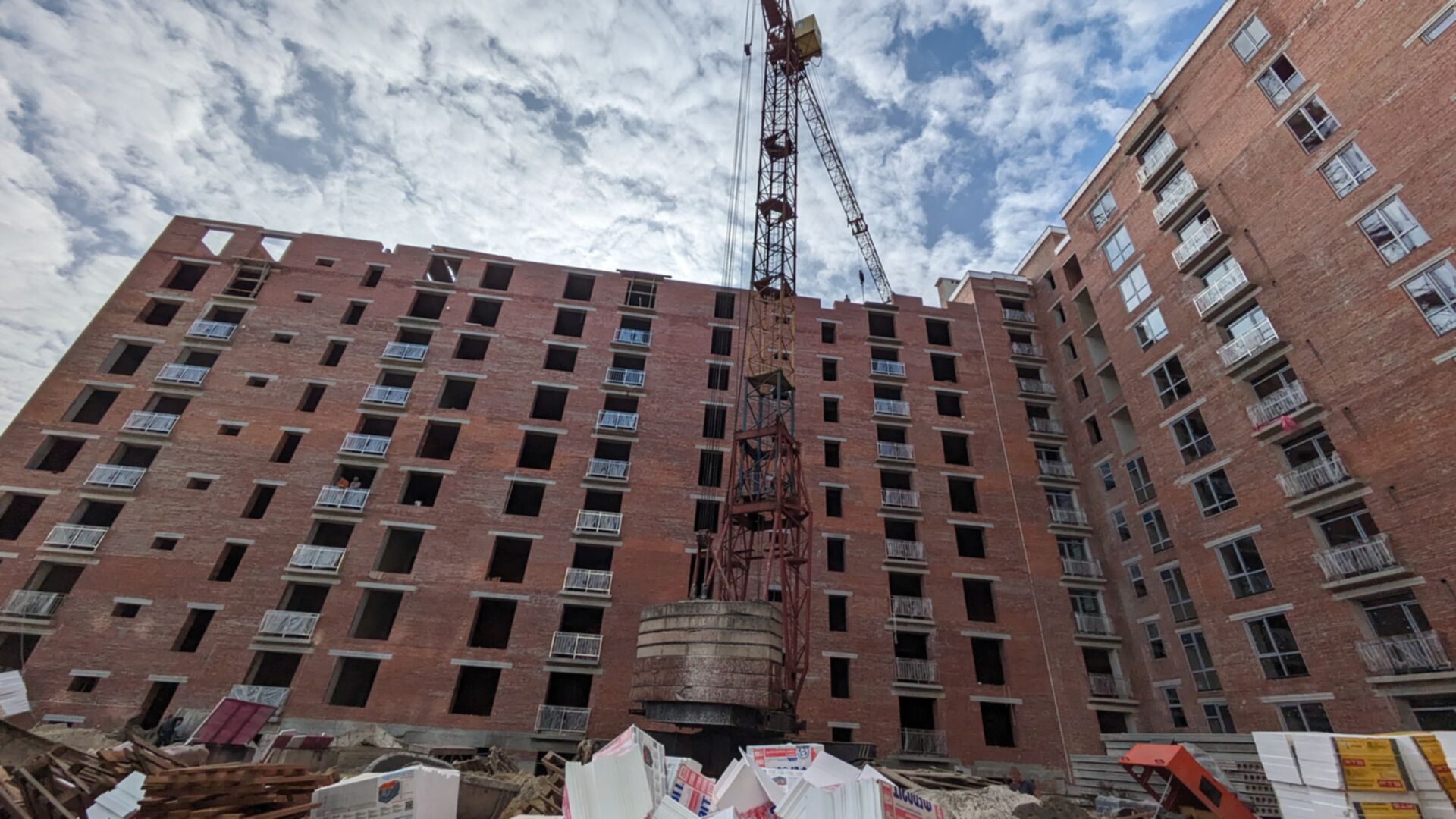

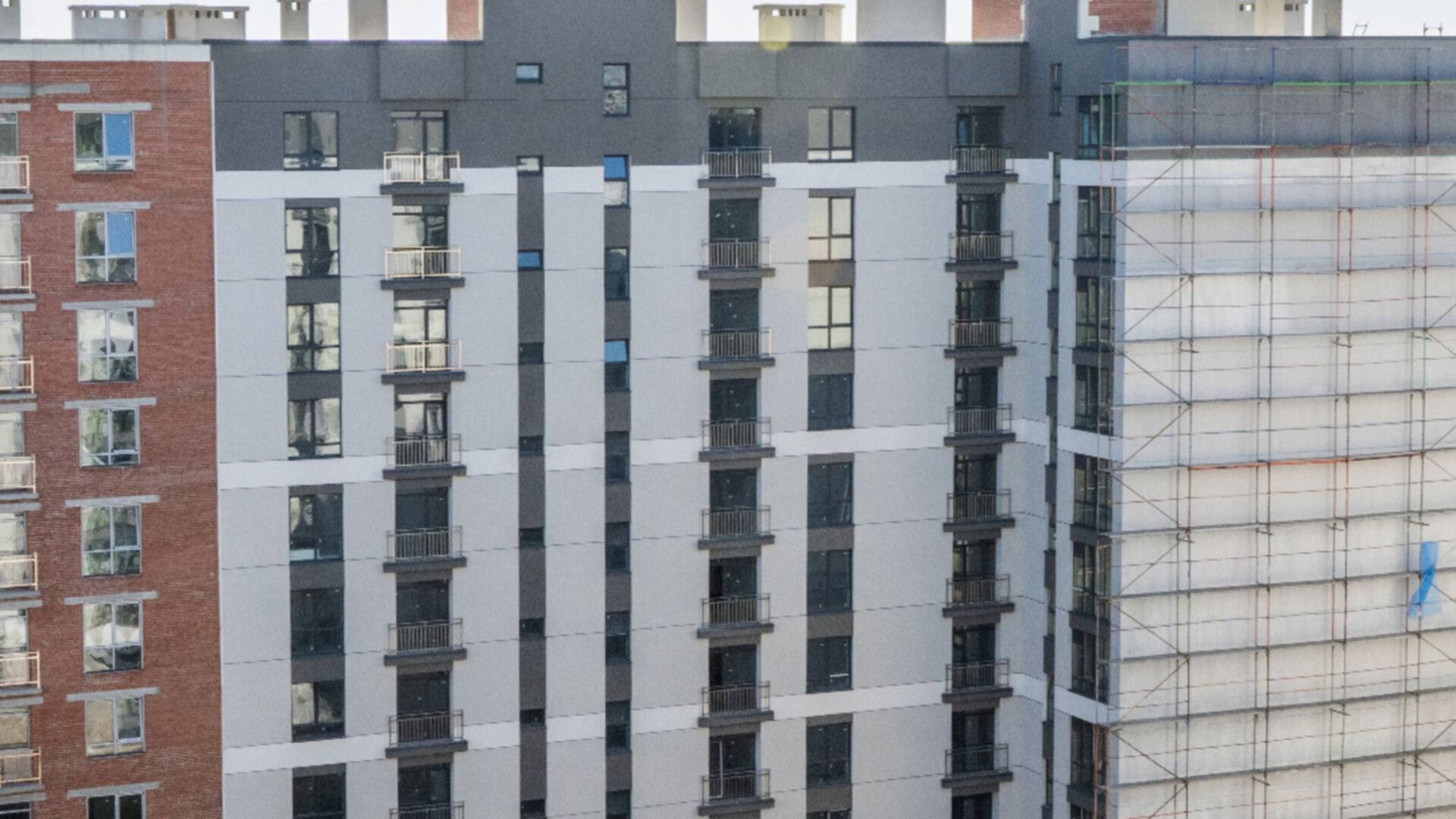

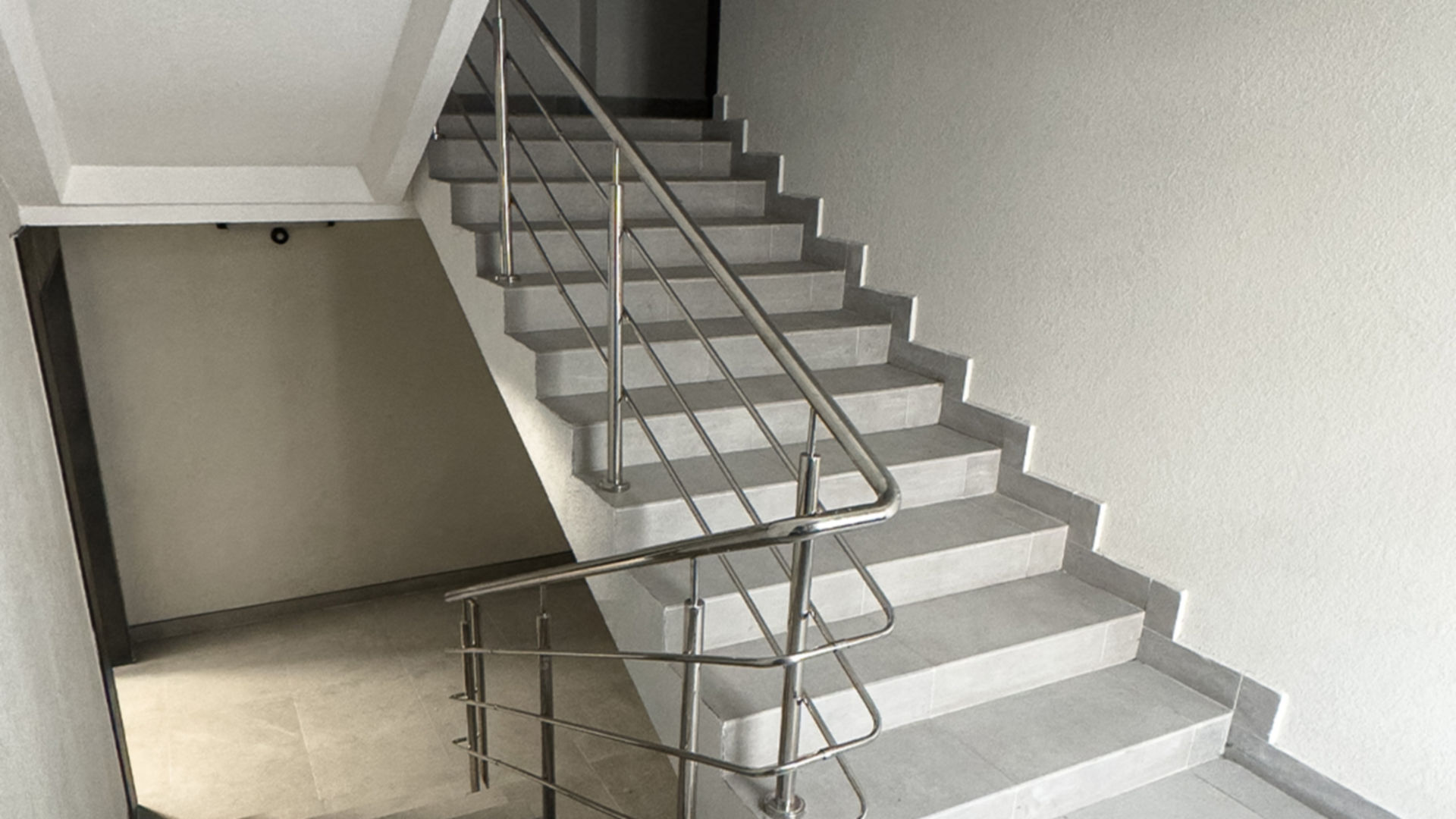

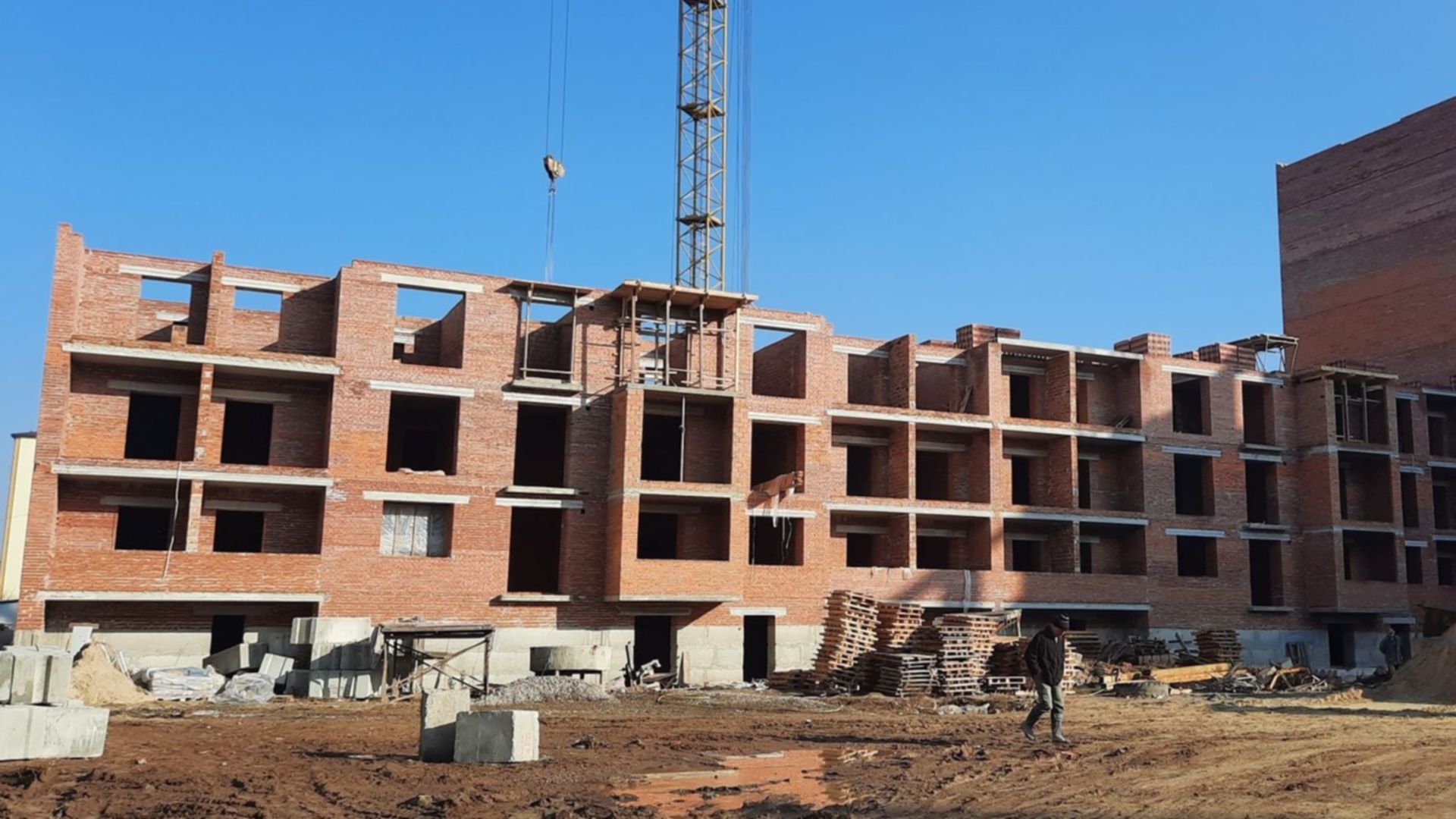

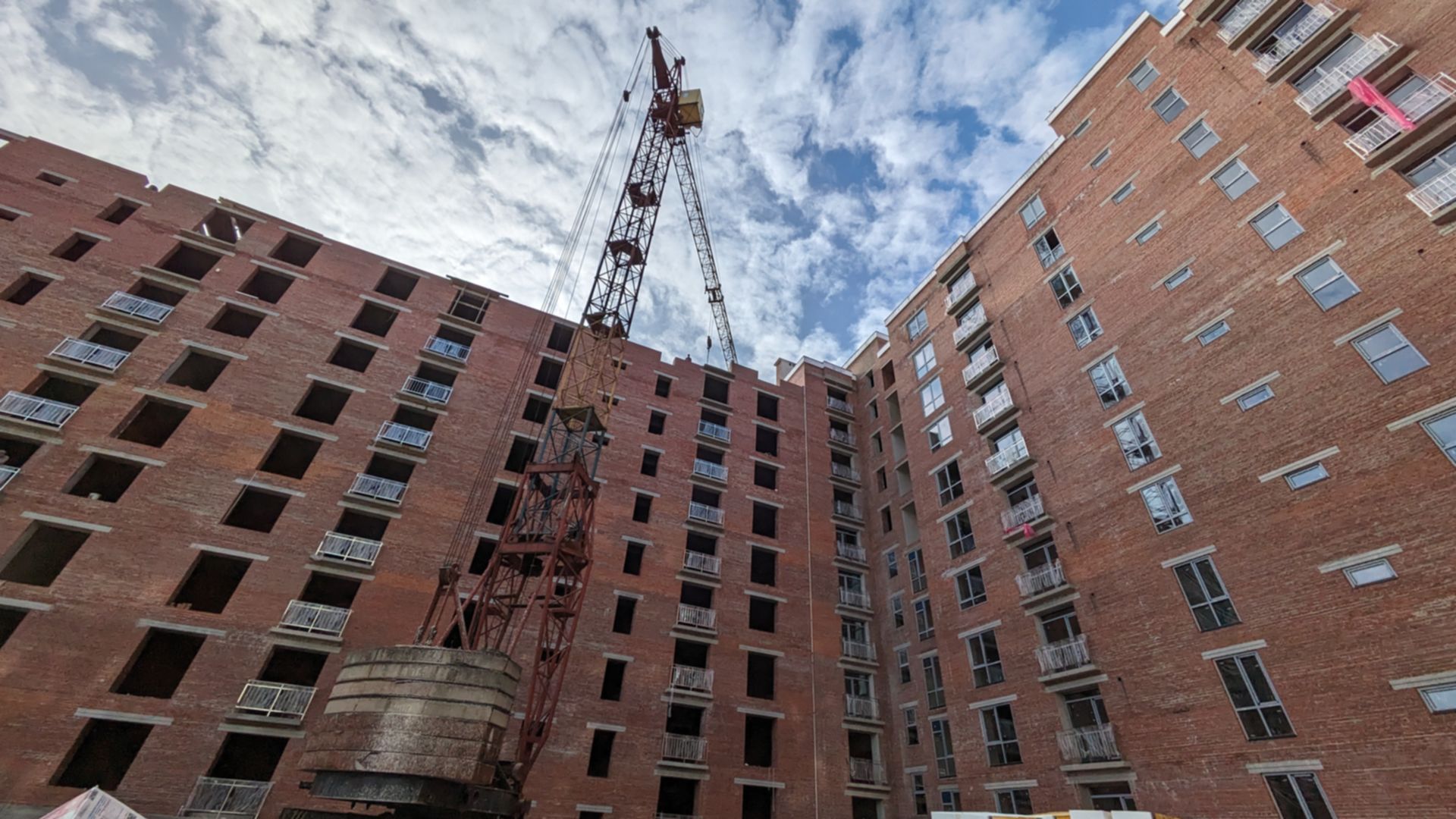

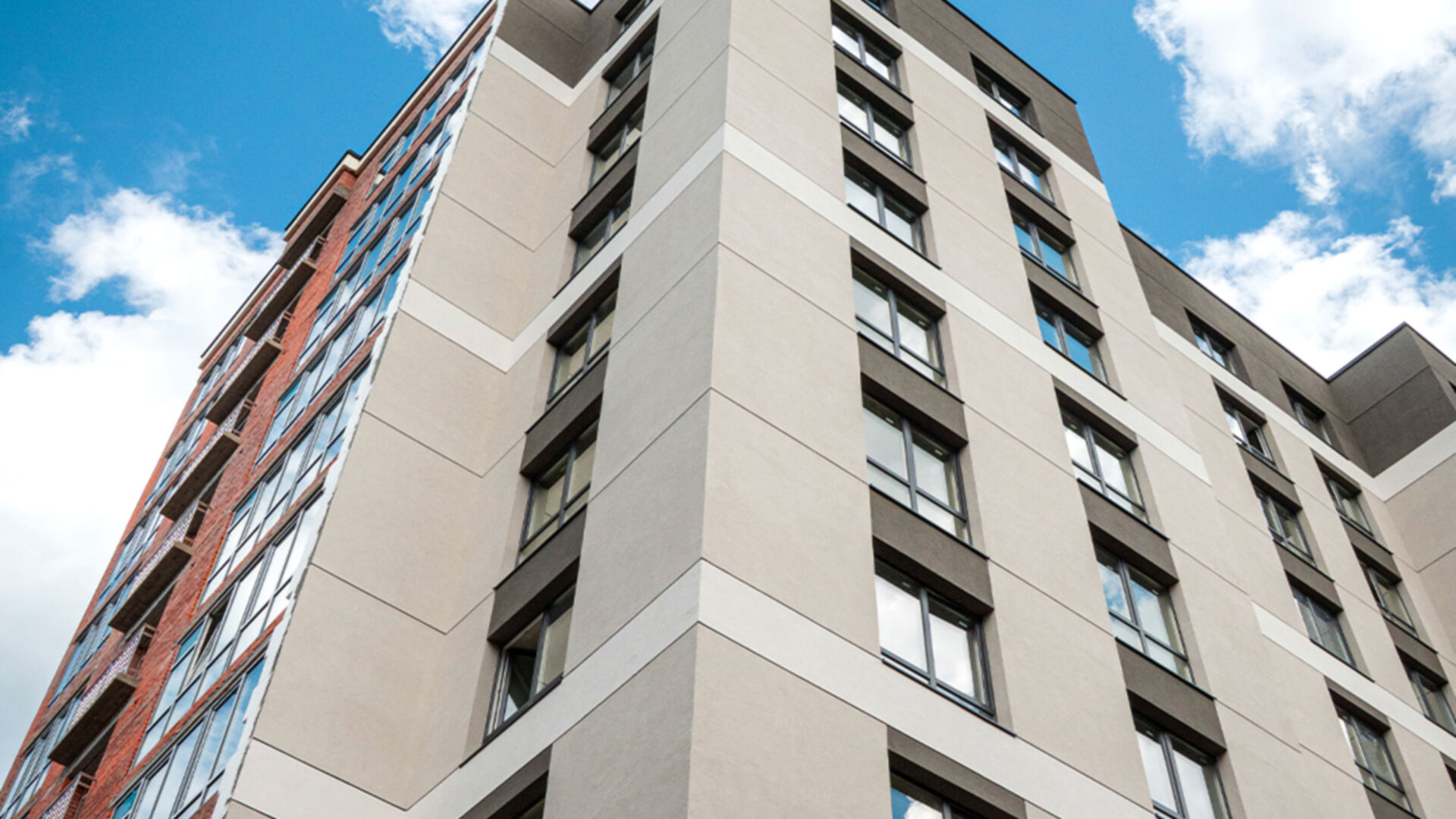

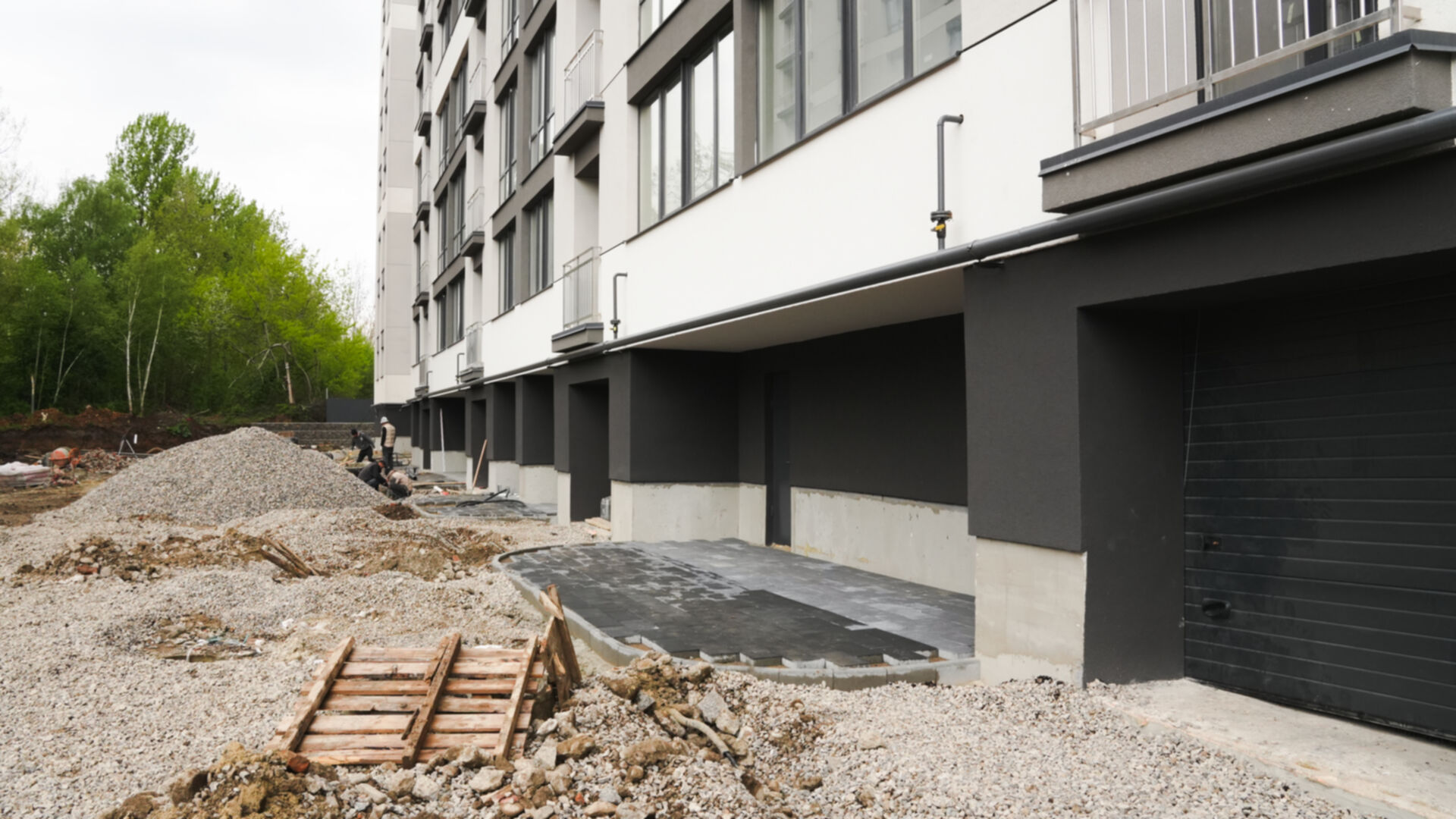

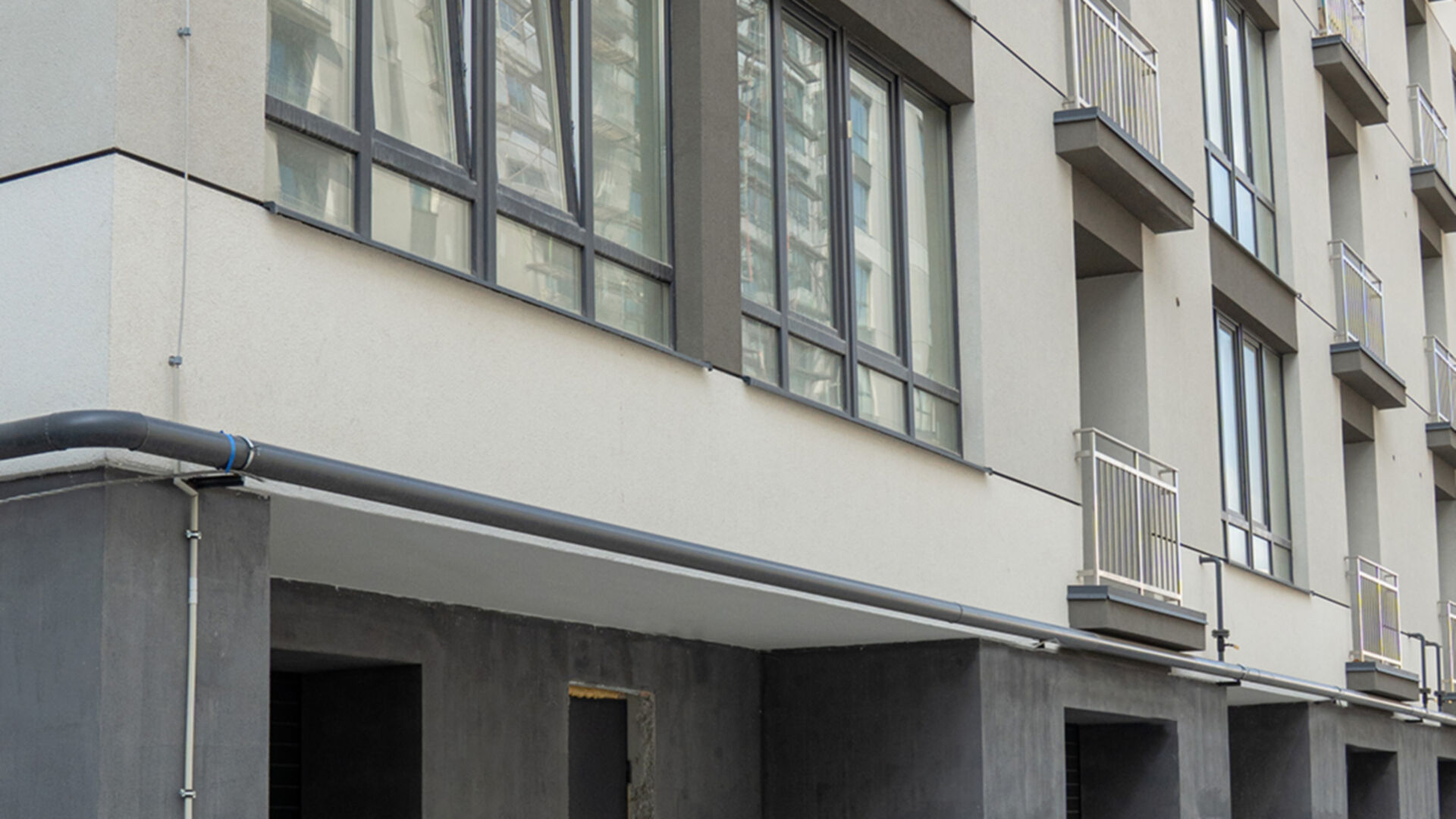

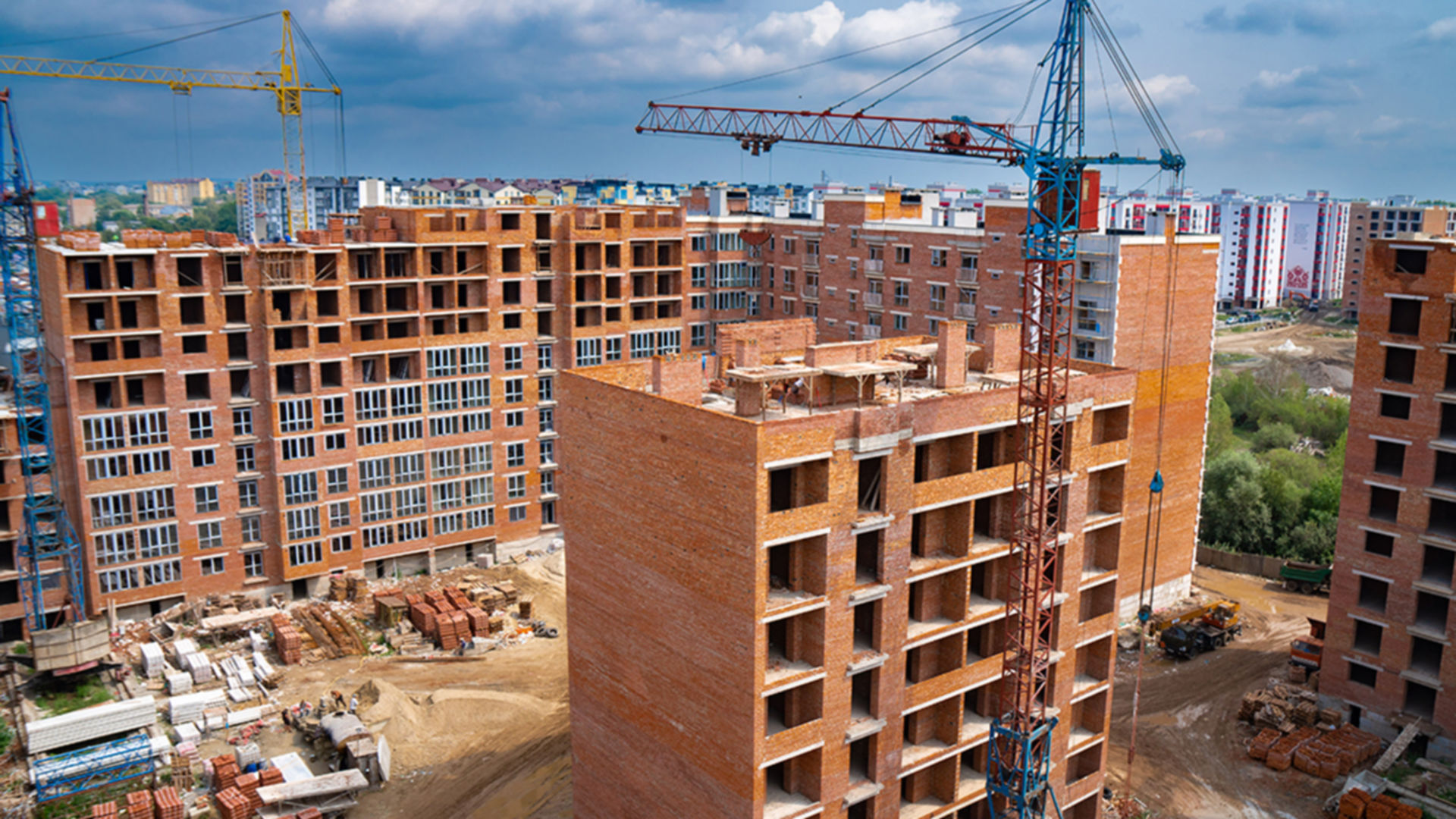

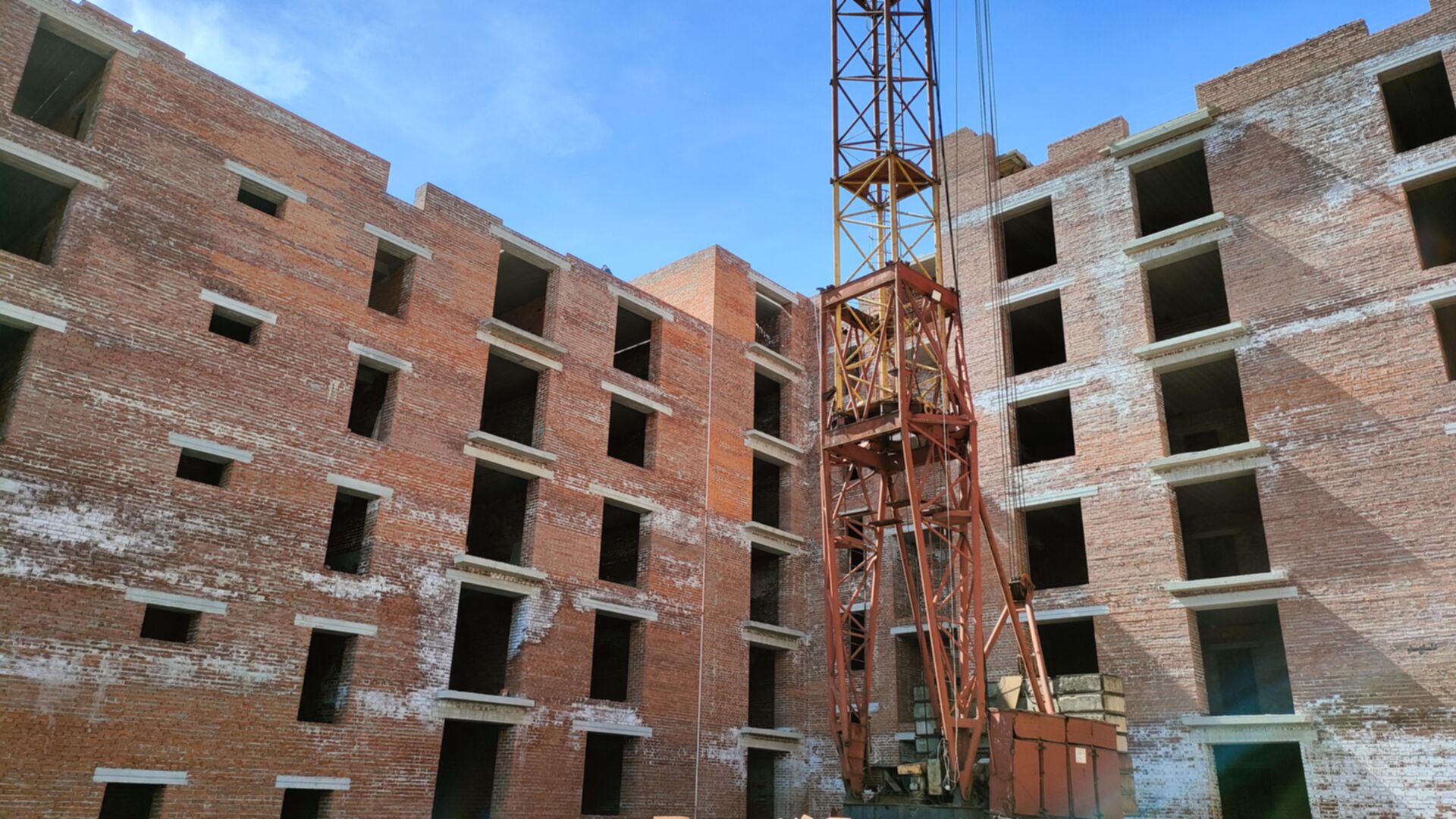

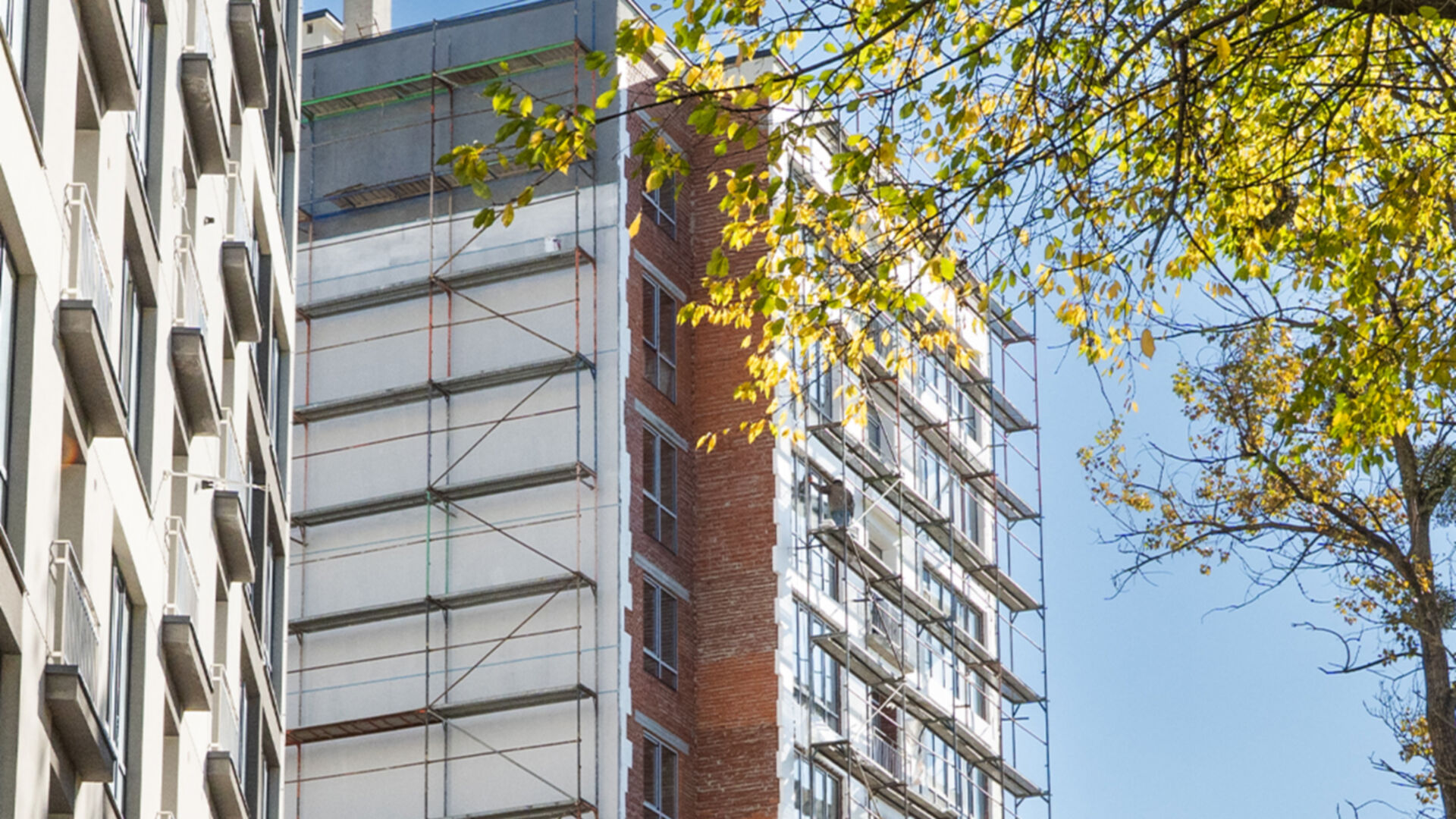

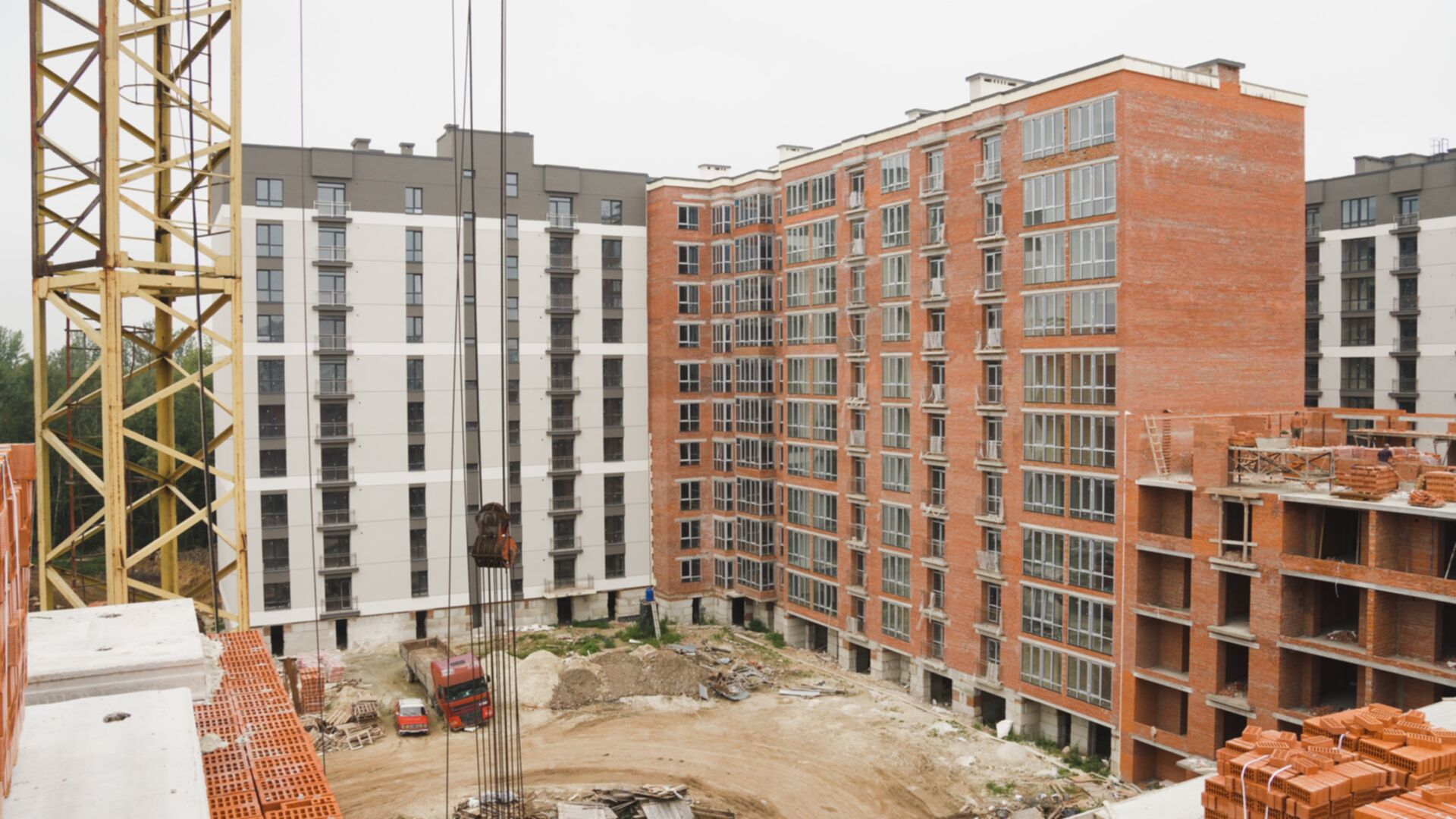

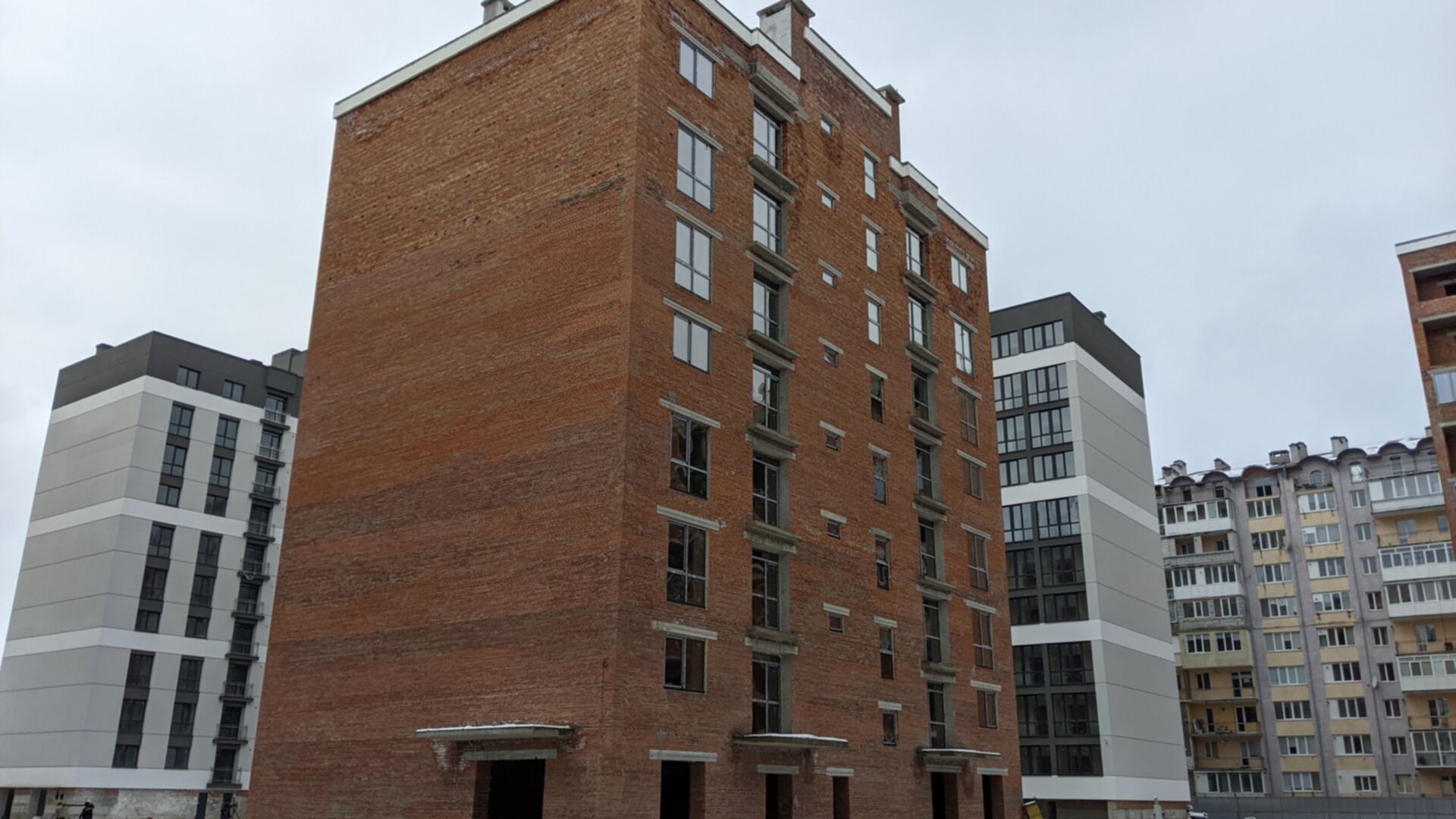

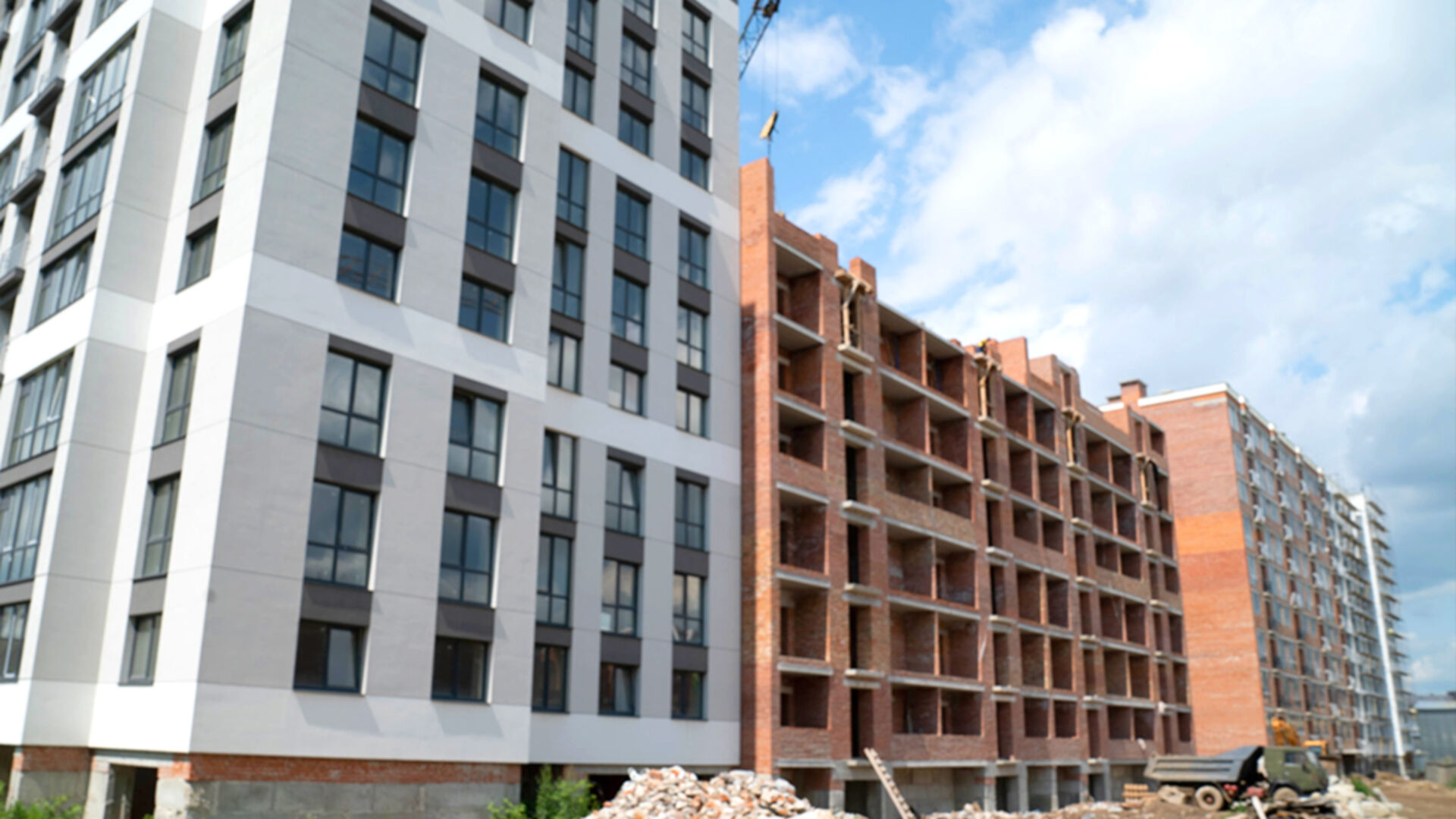

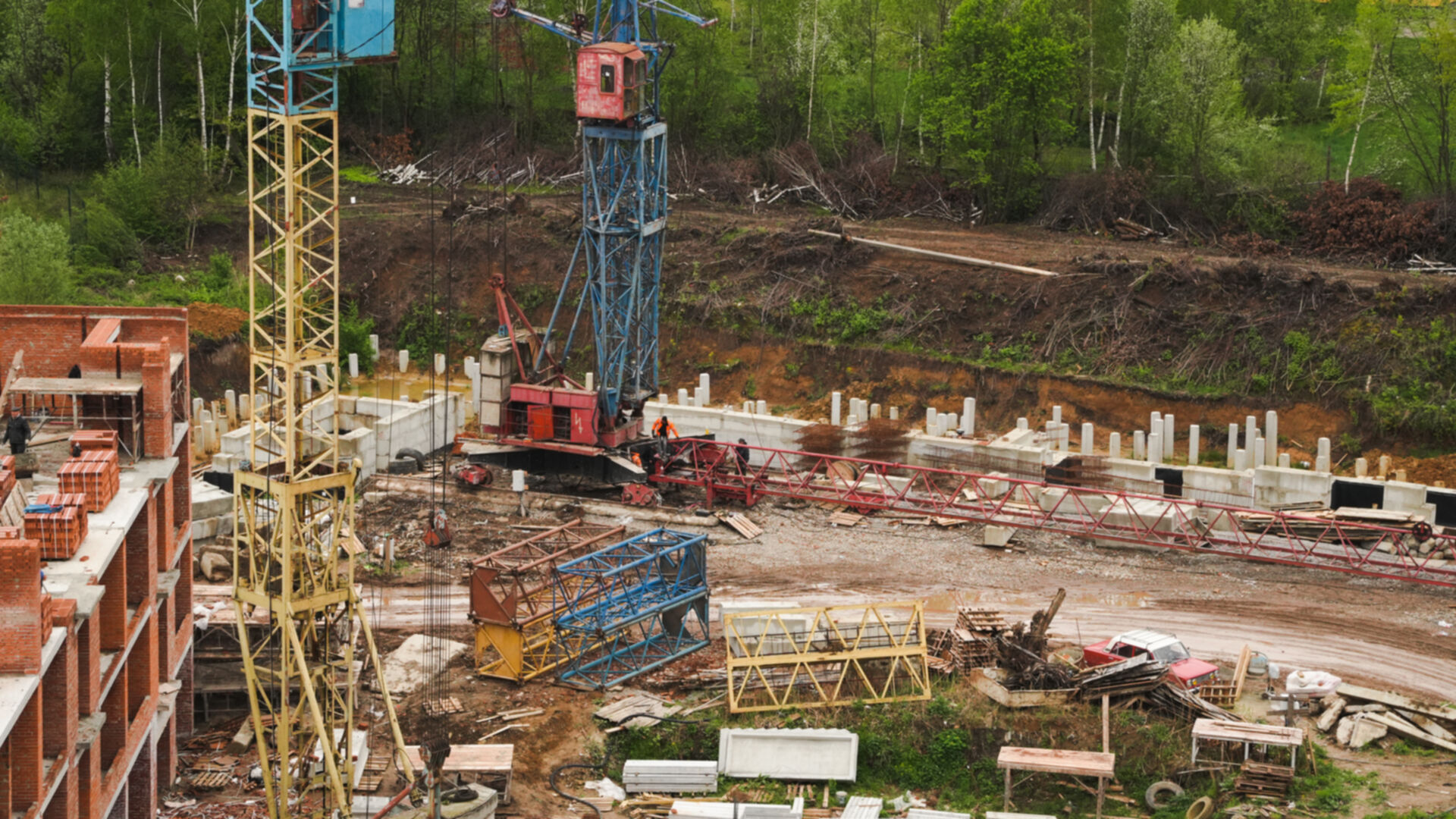

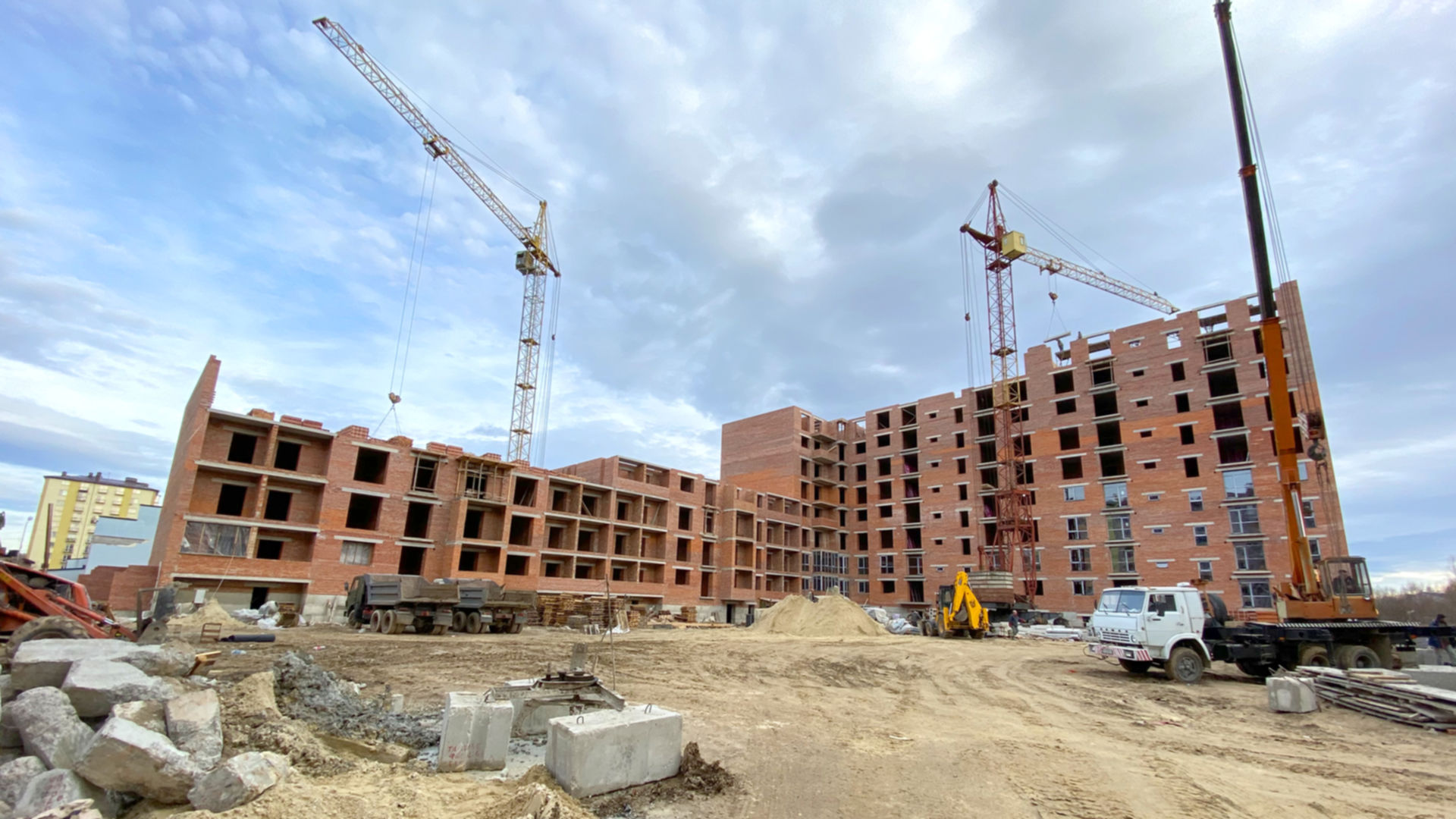

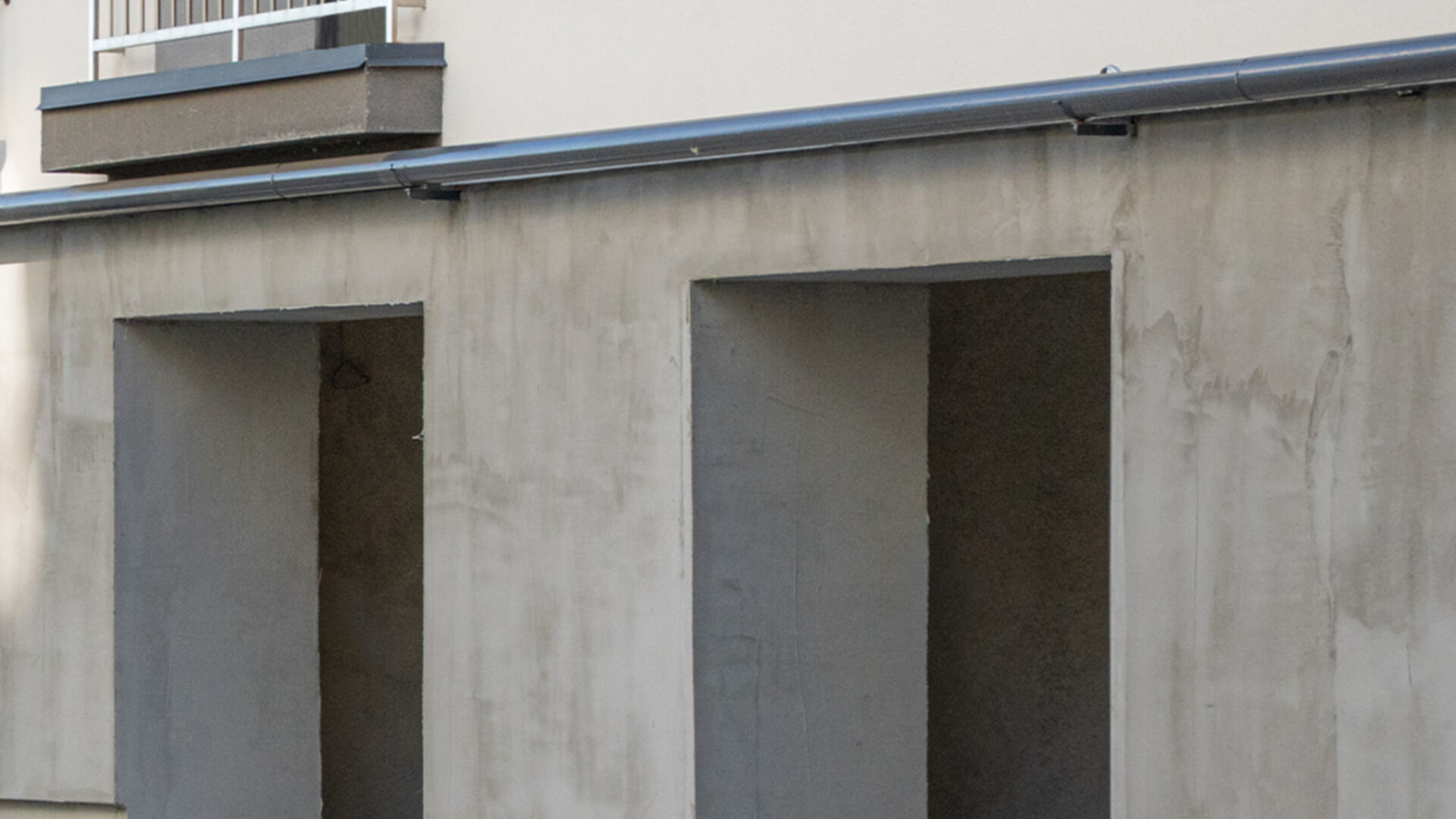

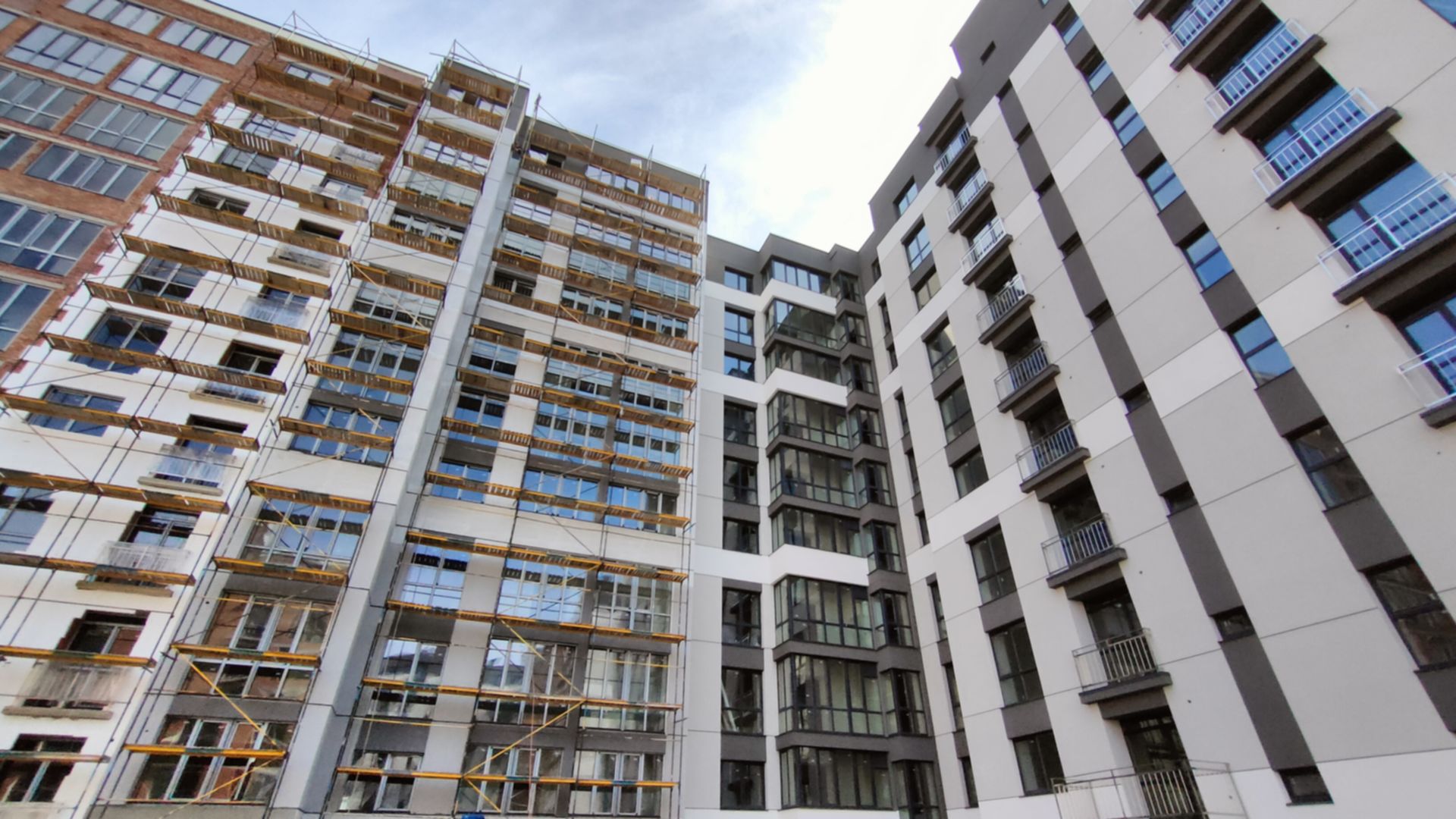

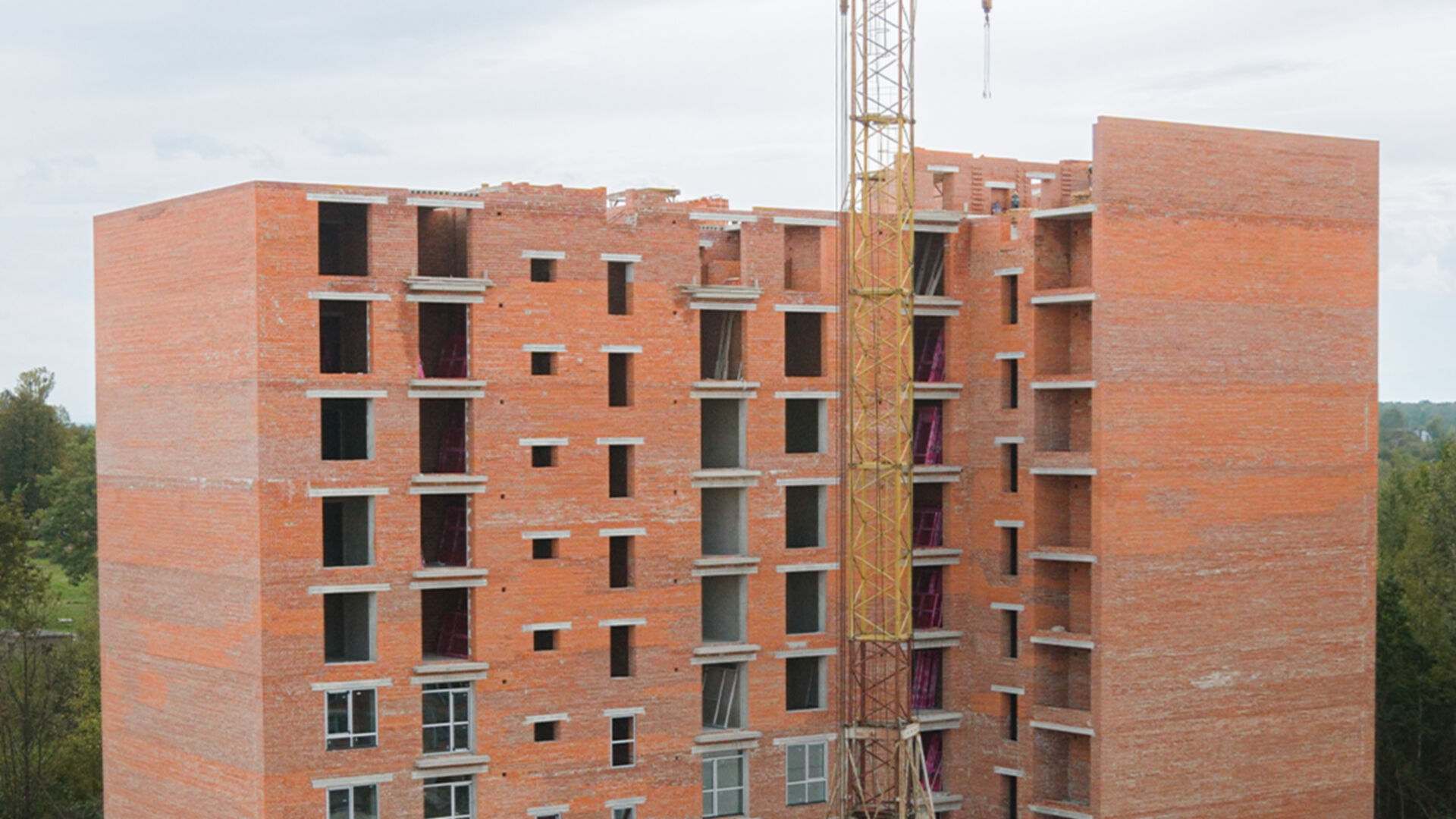

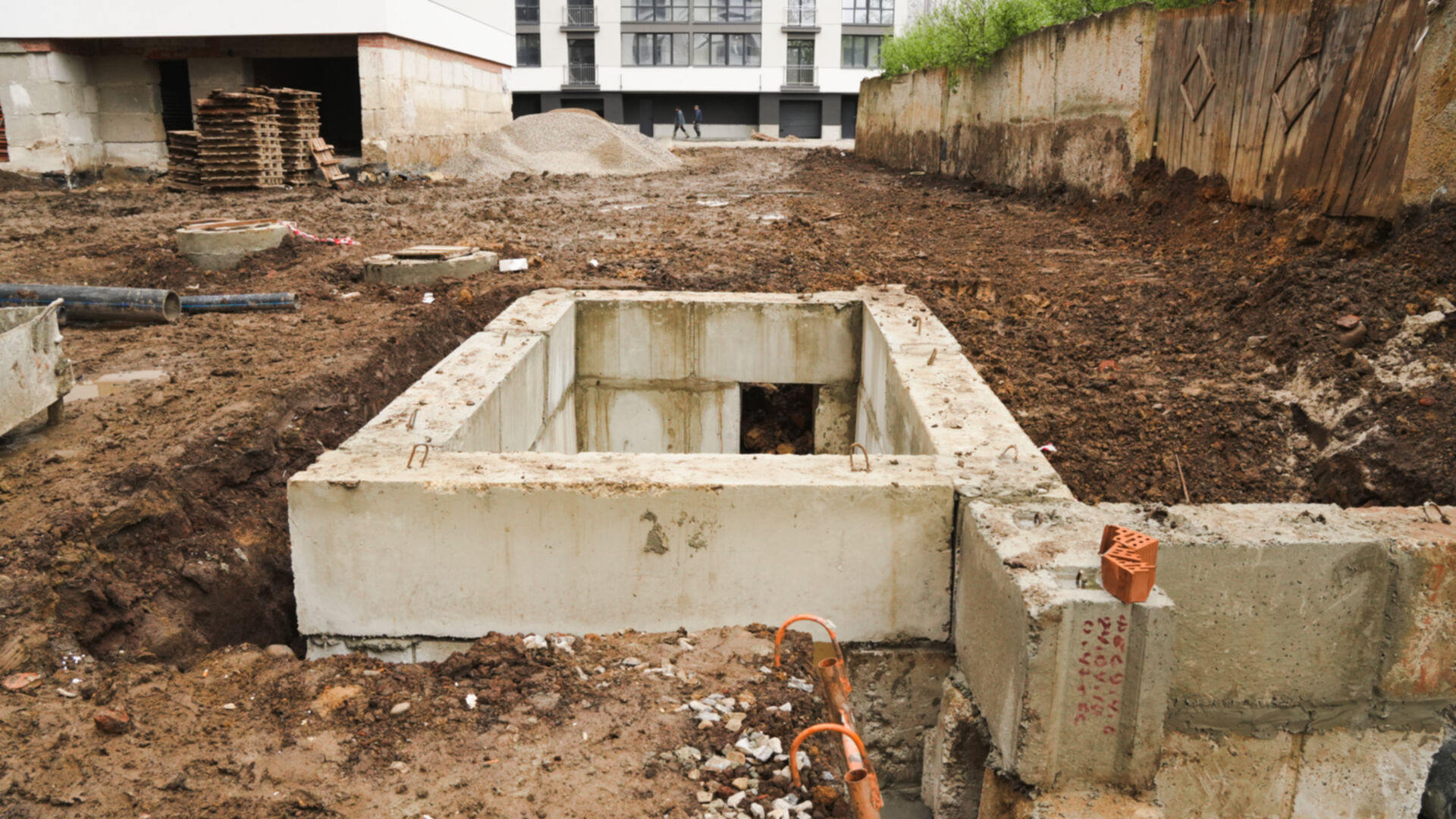

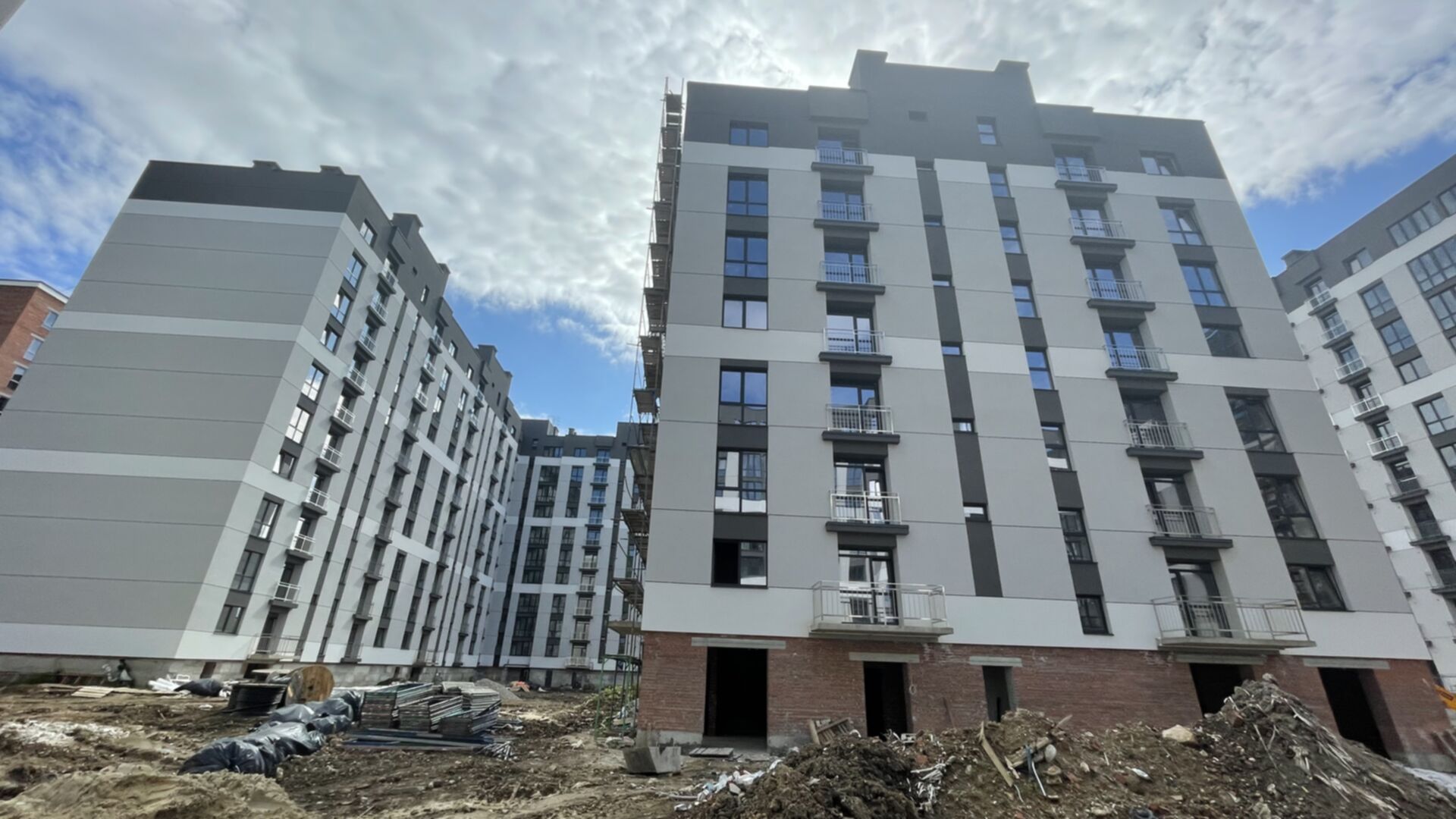

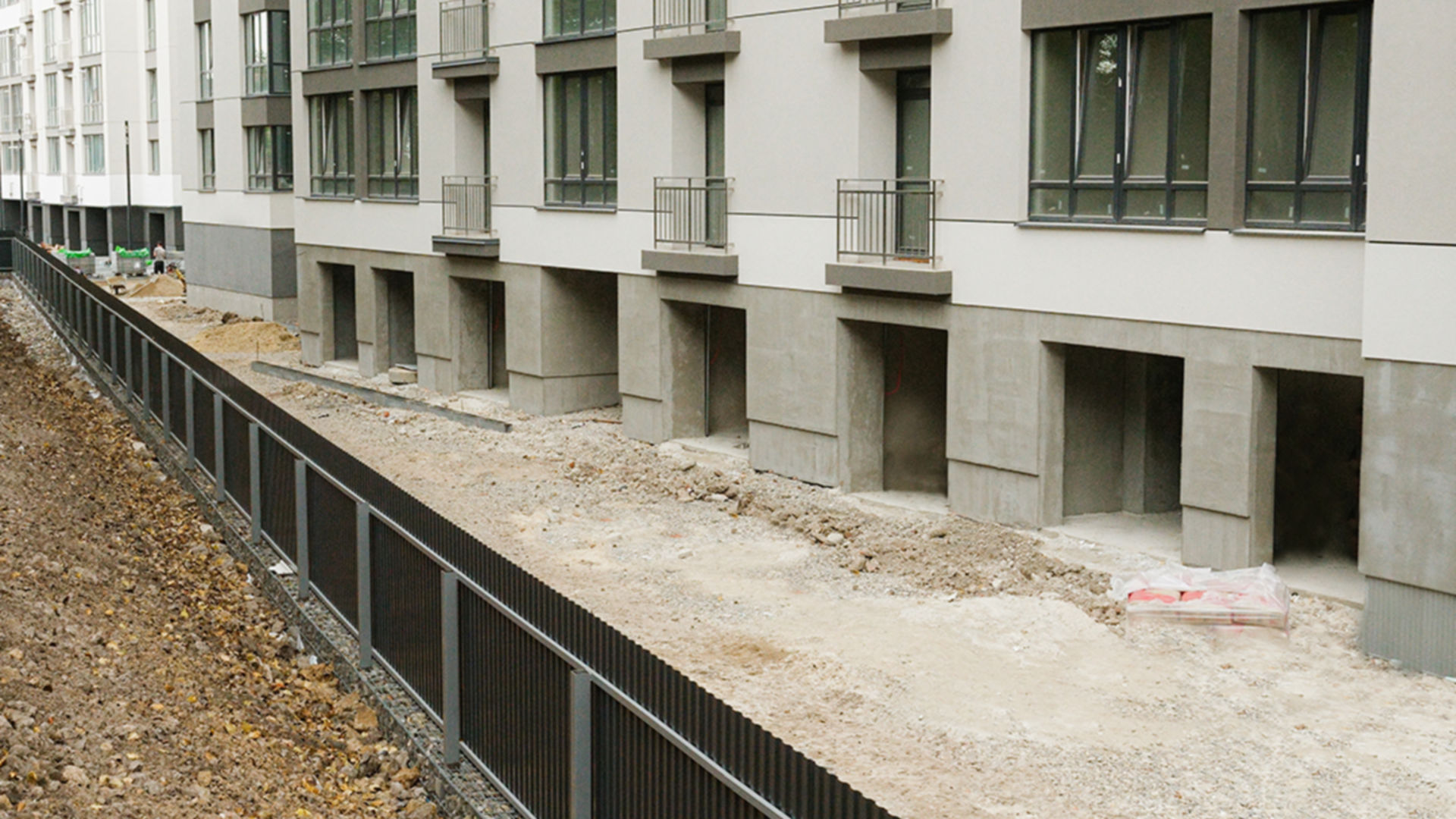

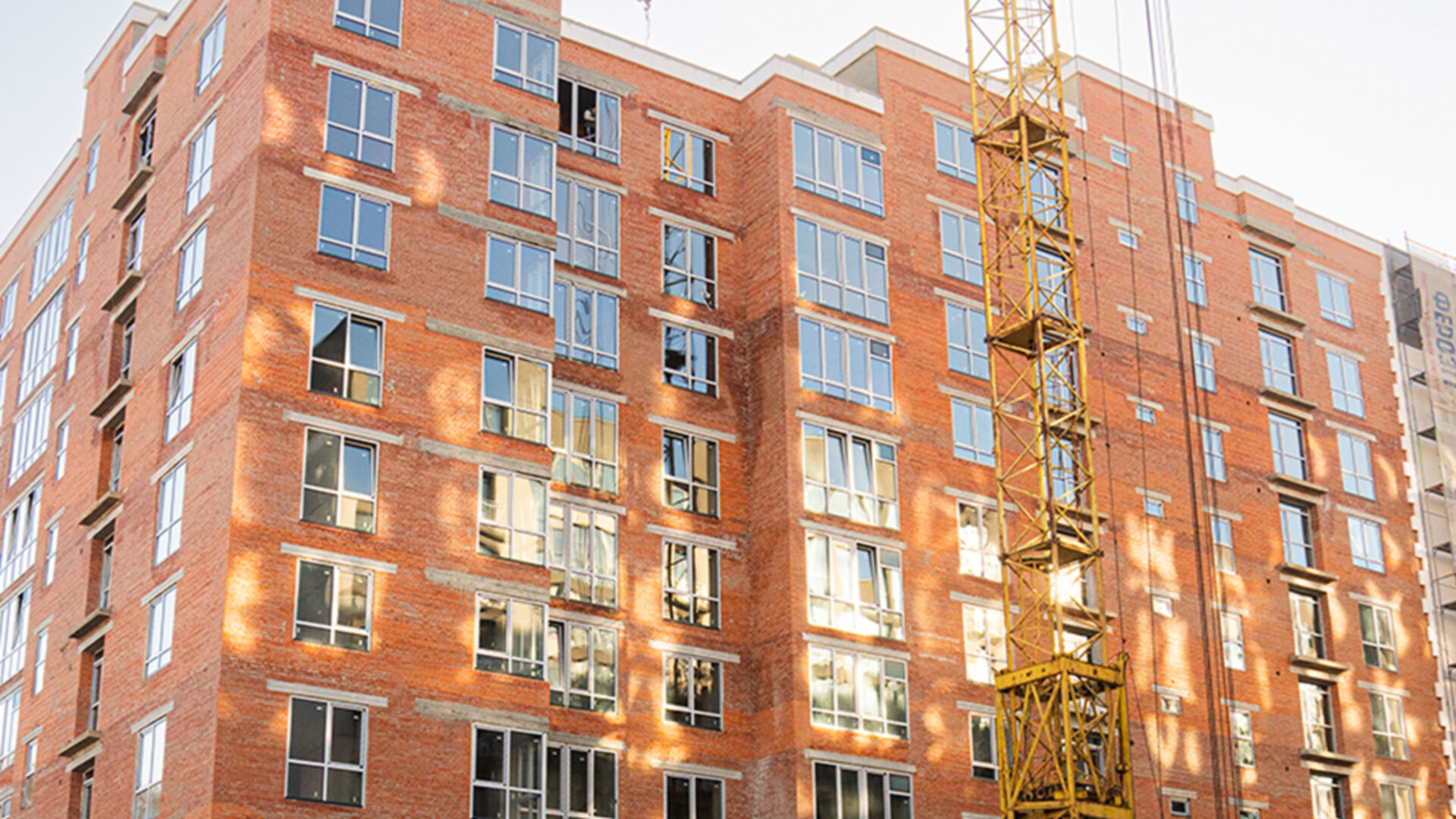

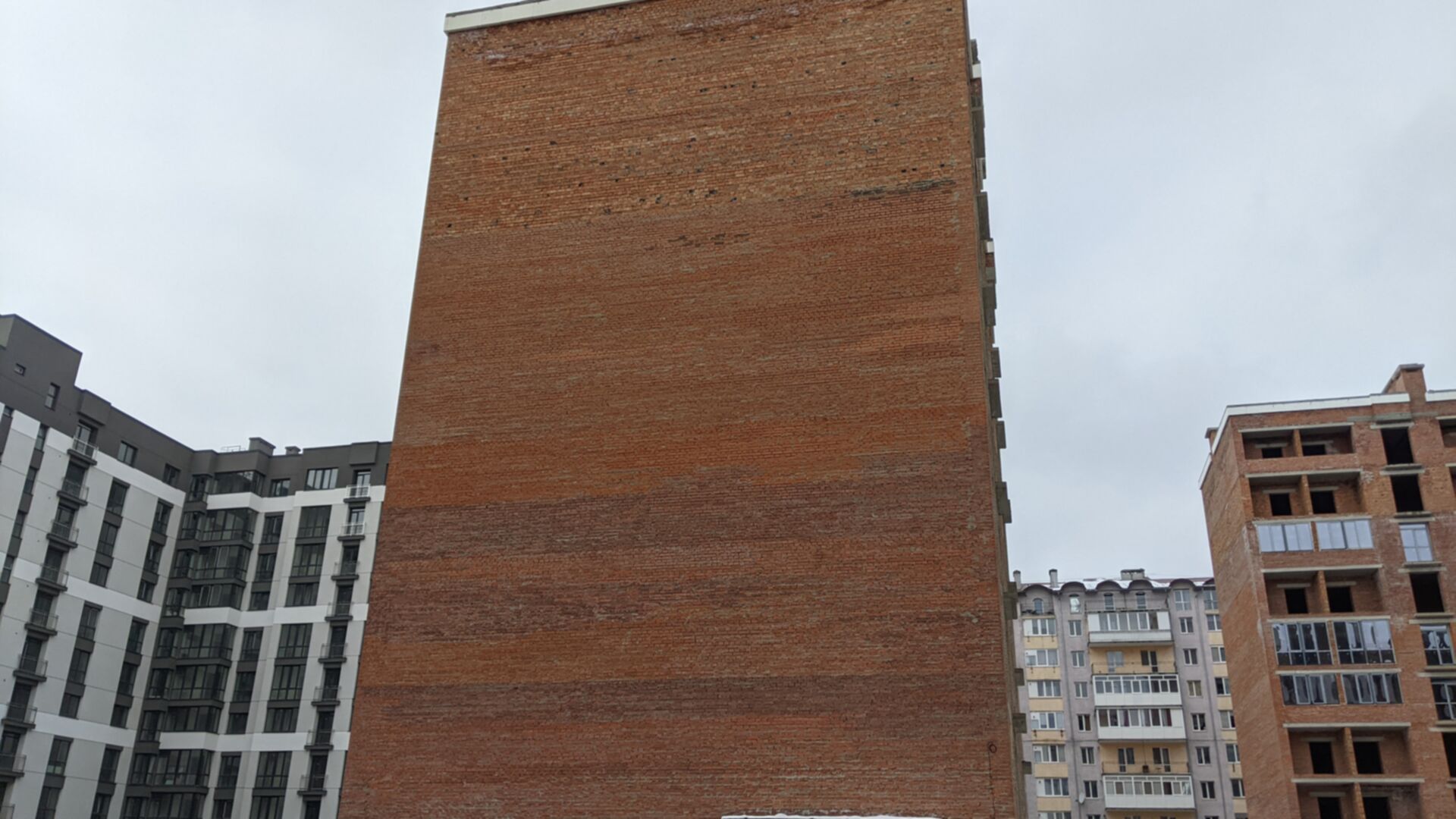

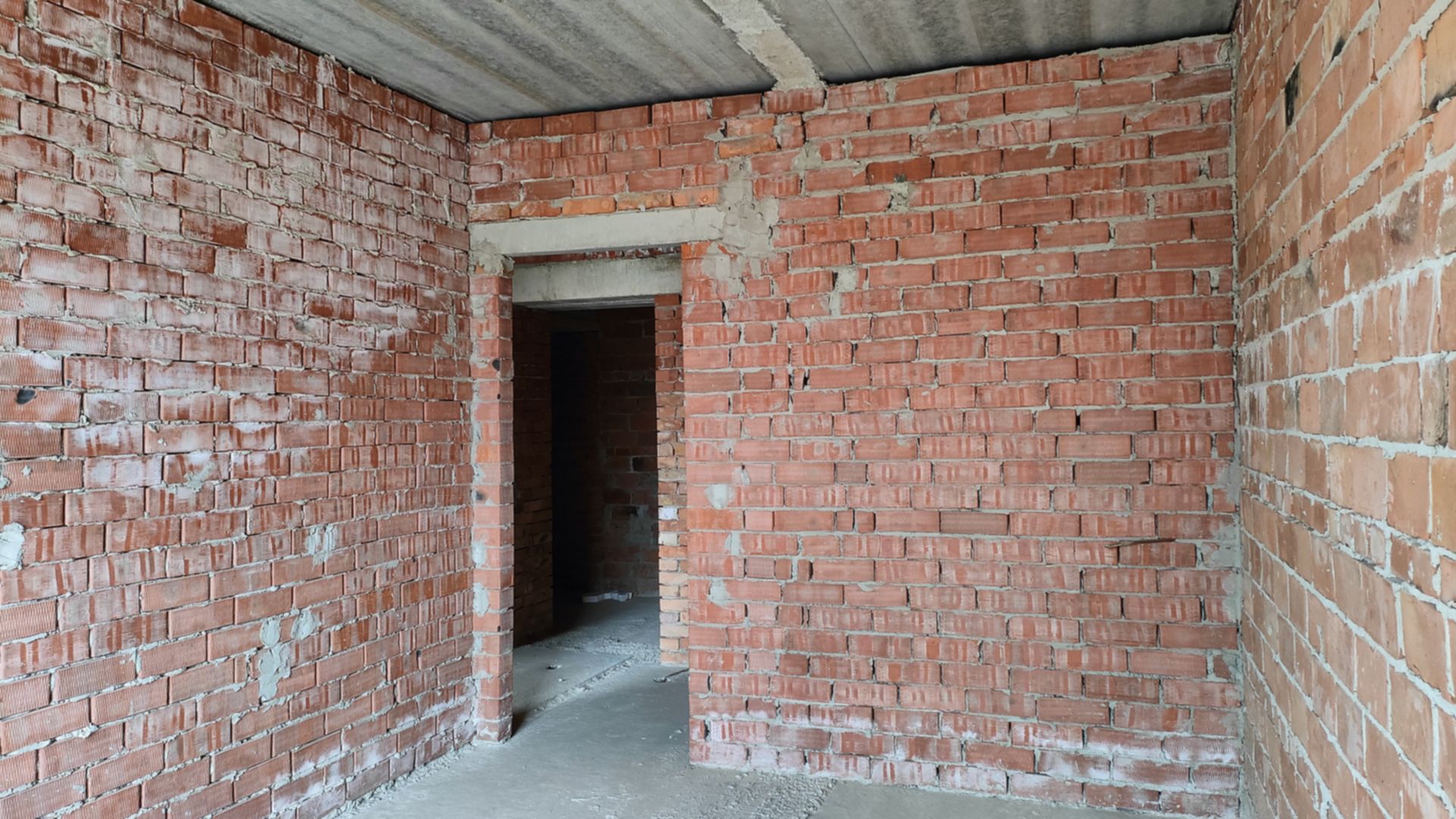

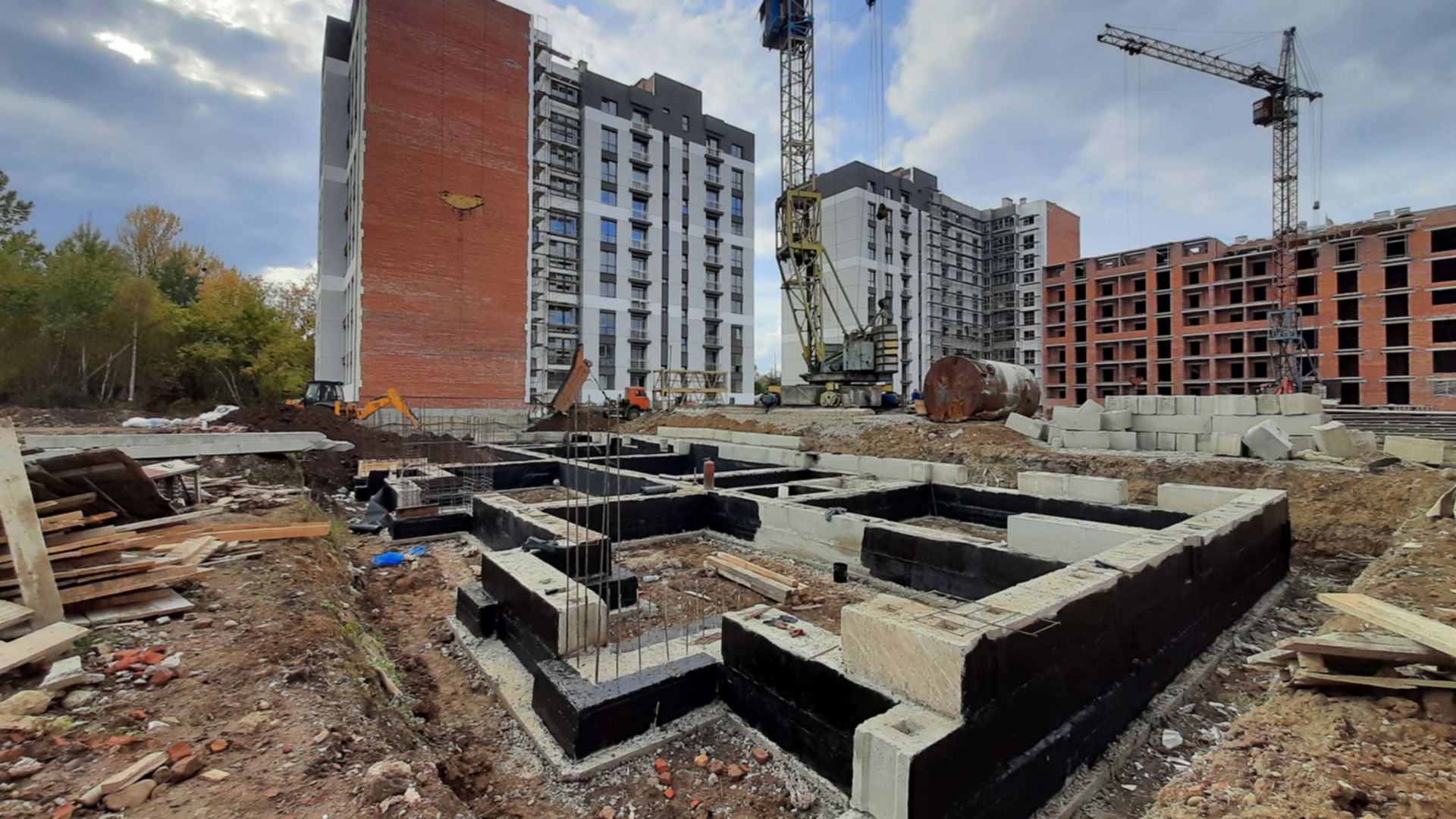

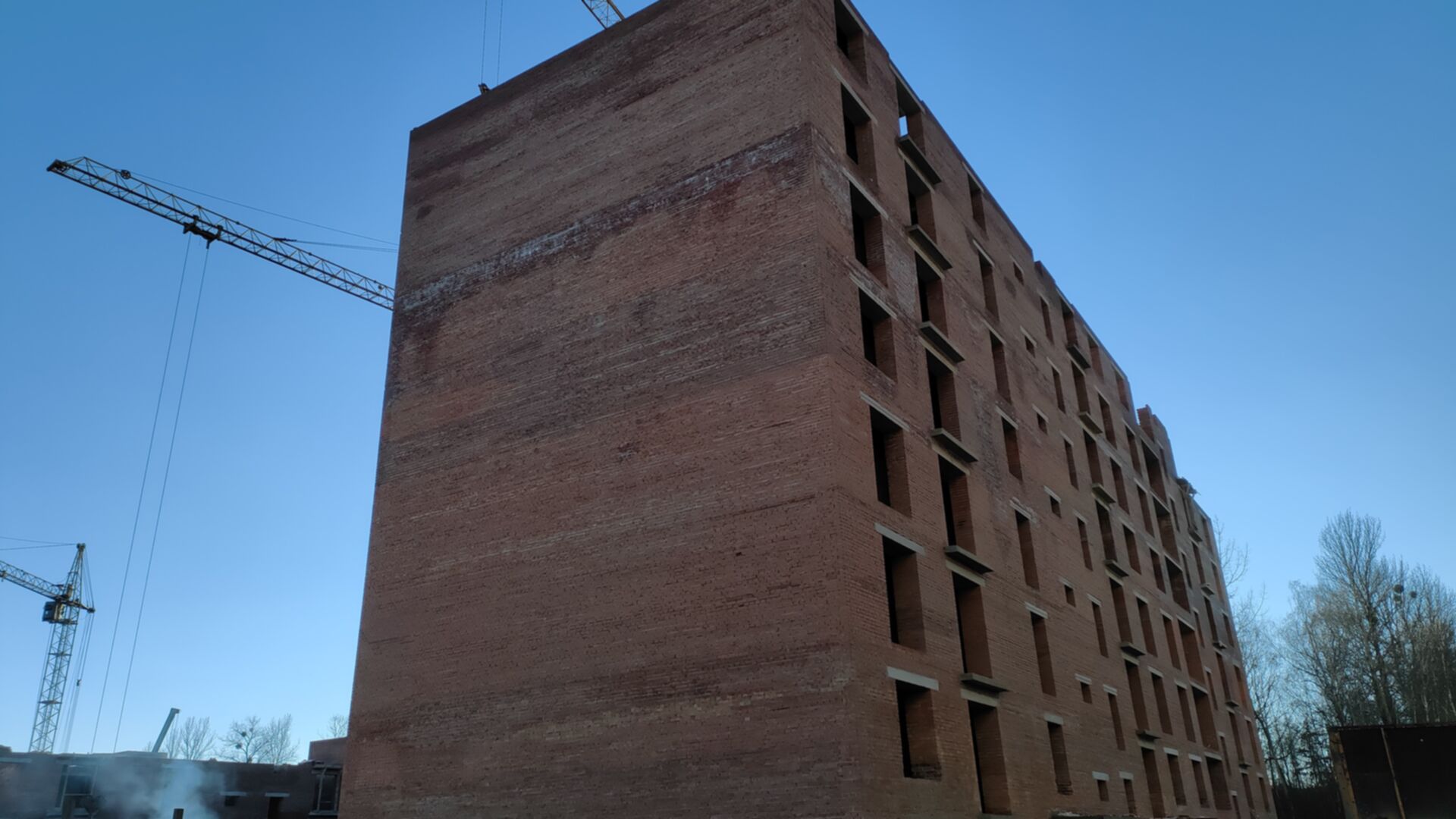

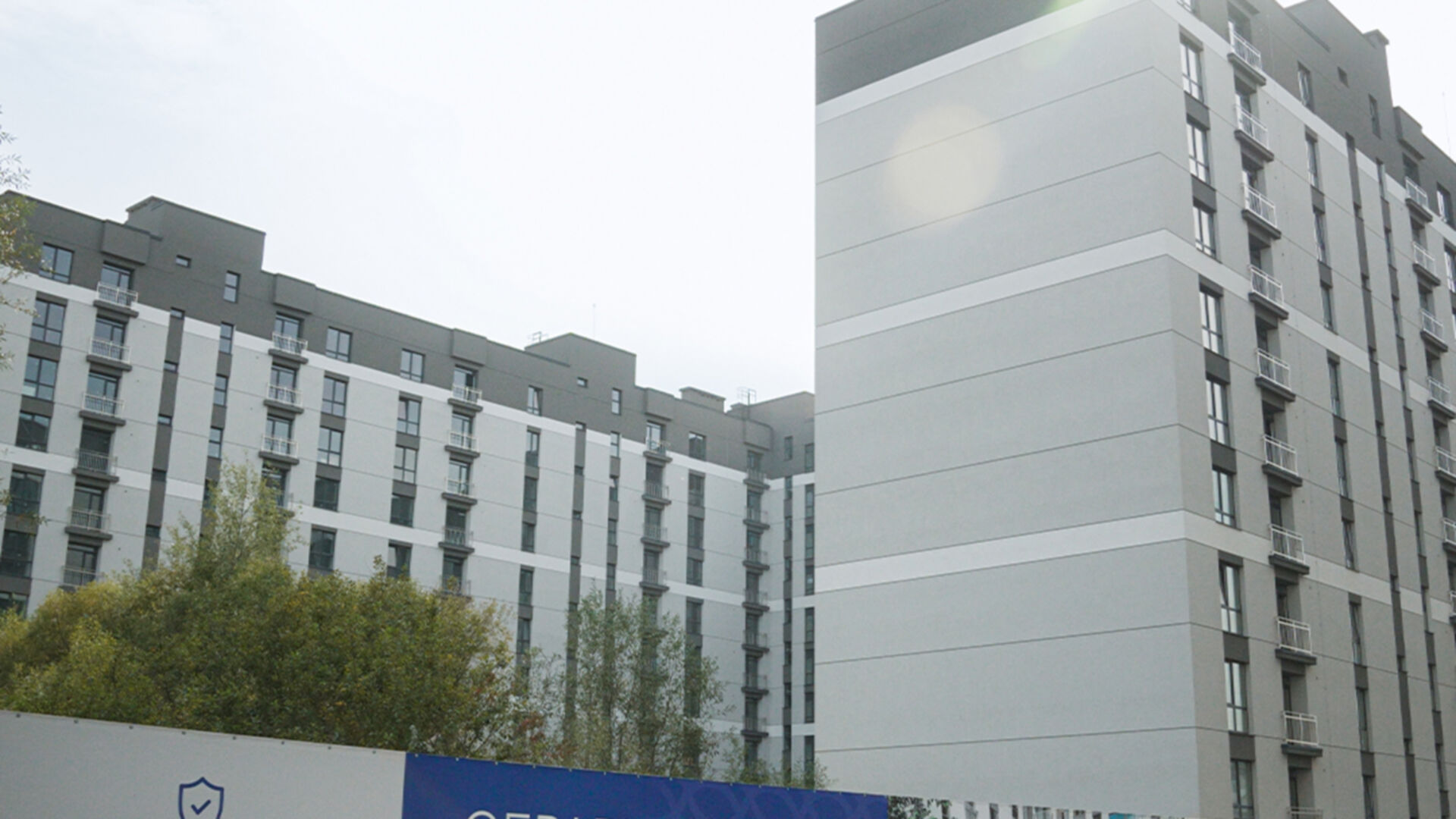

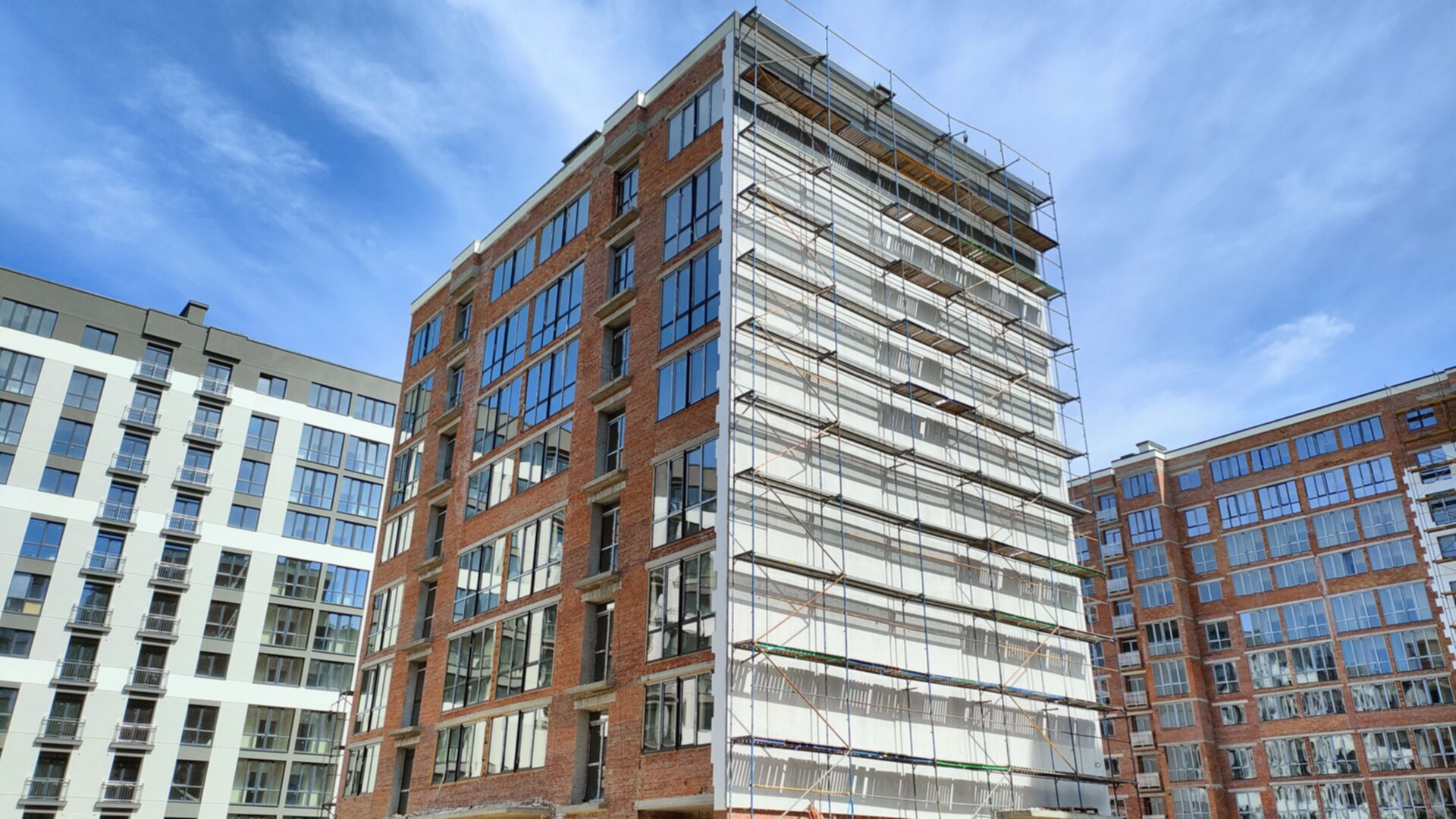

Хід будівництваЖК Козацький
Секція 2, під'їзд 4

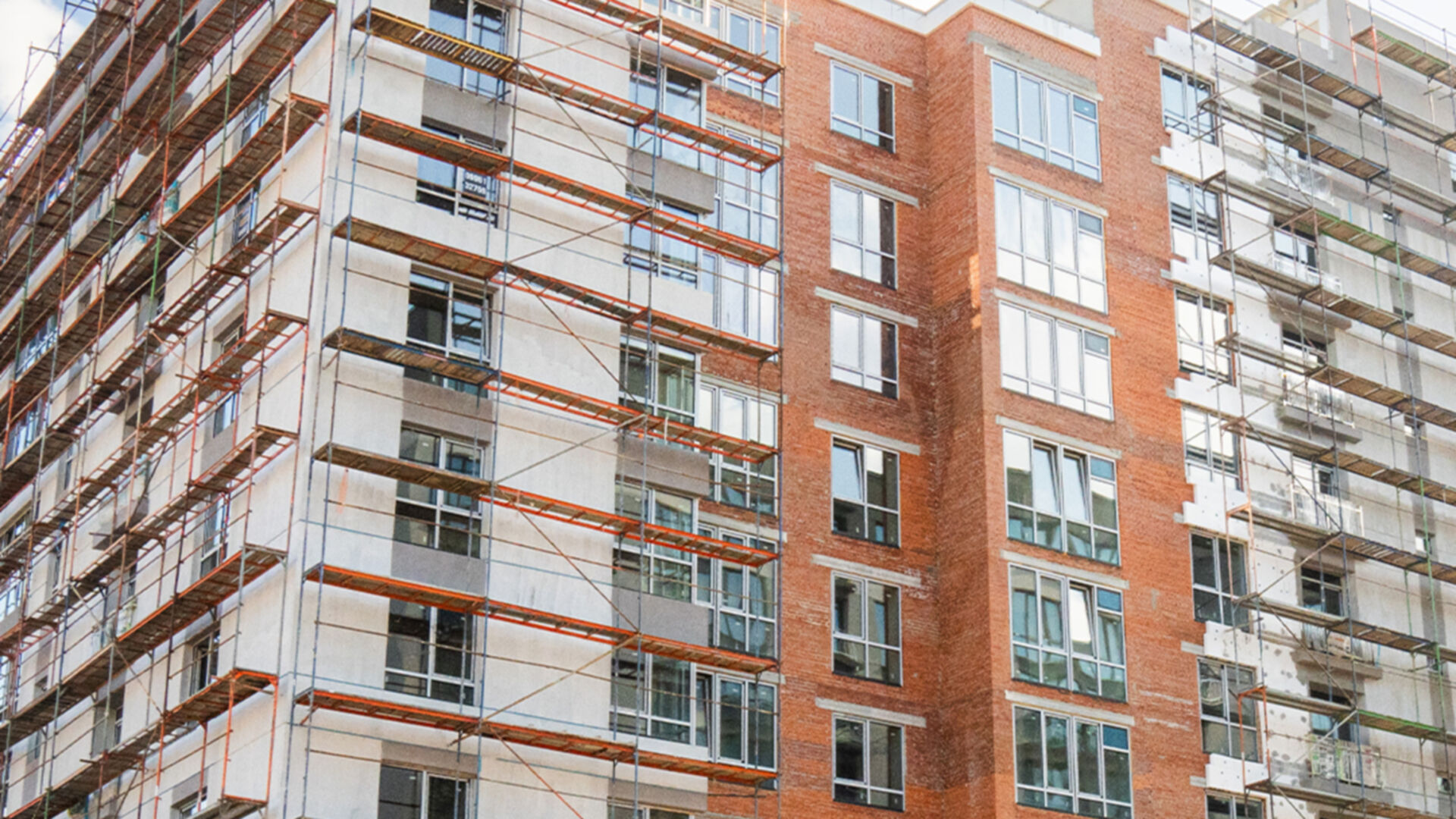

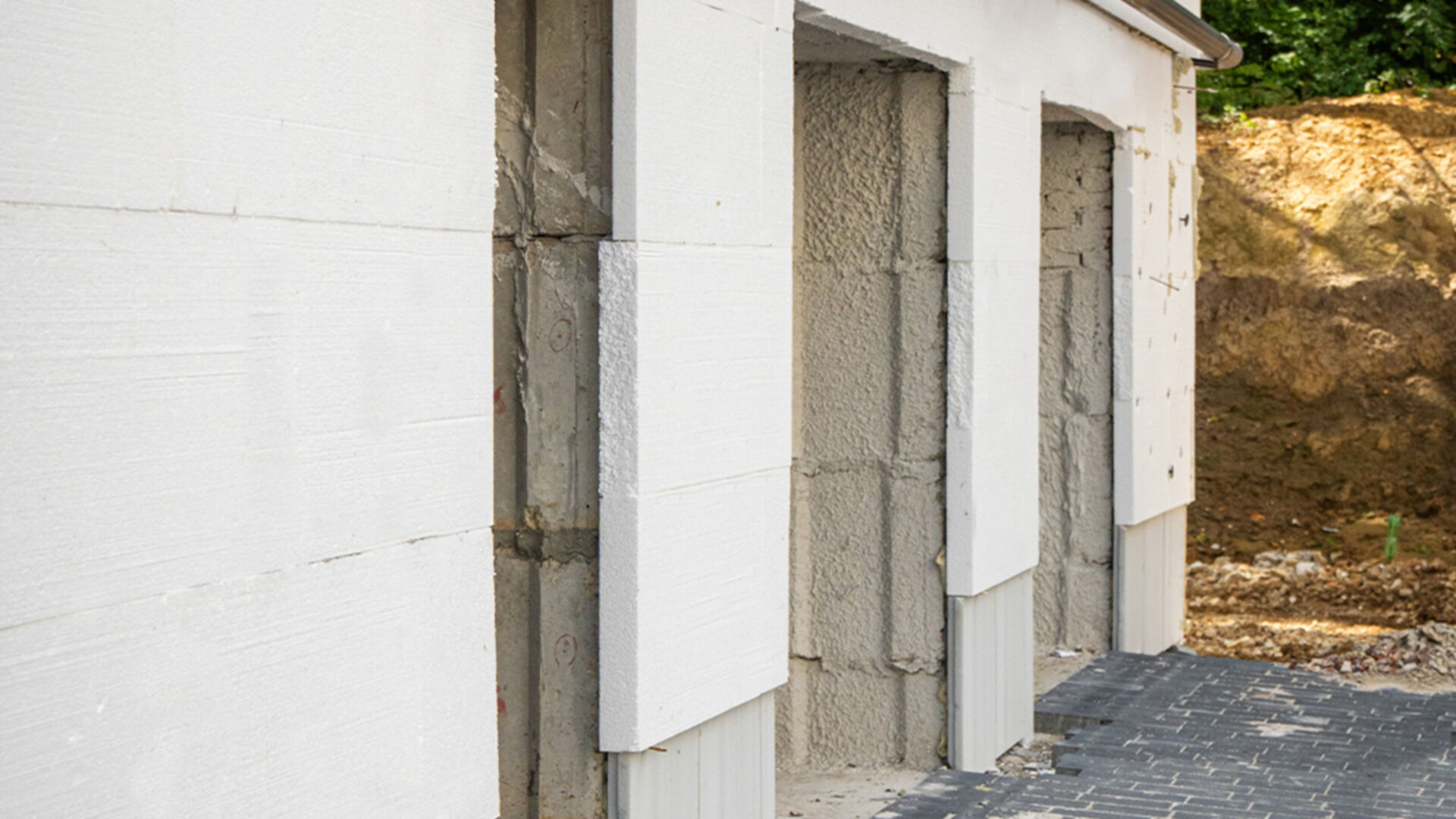

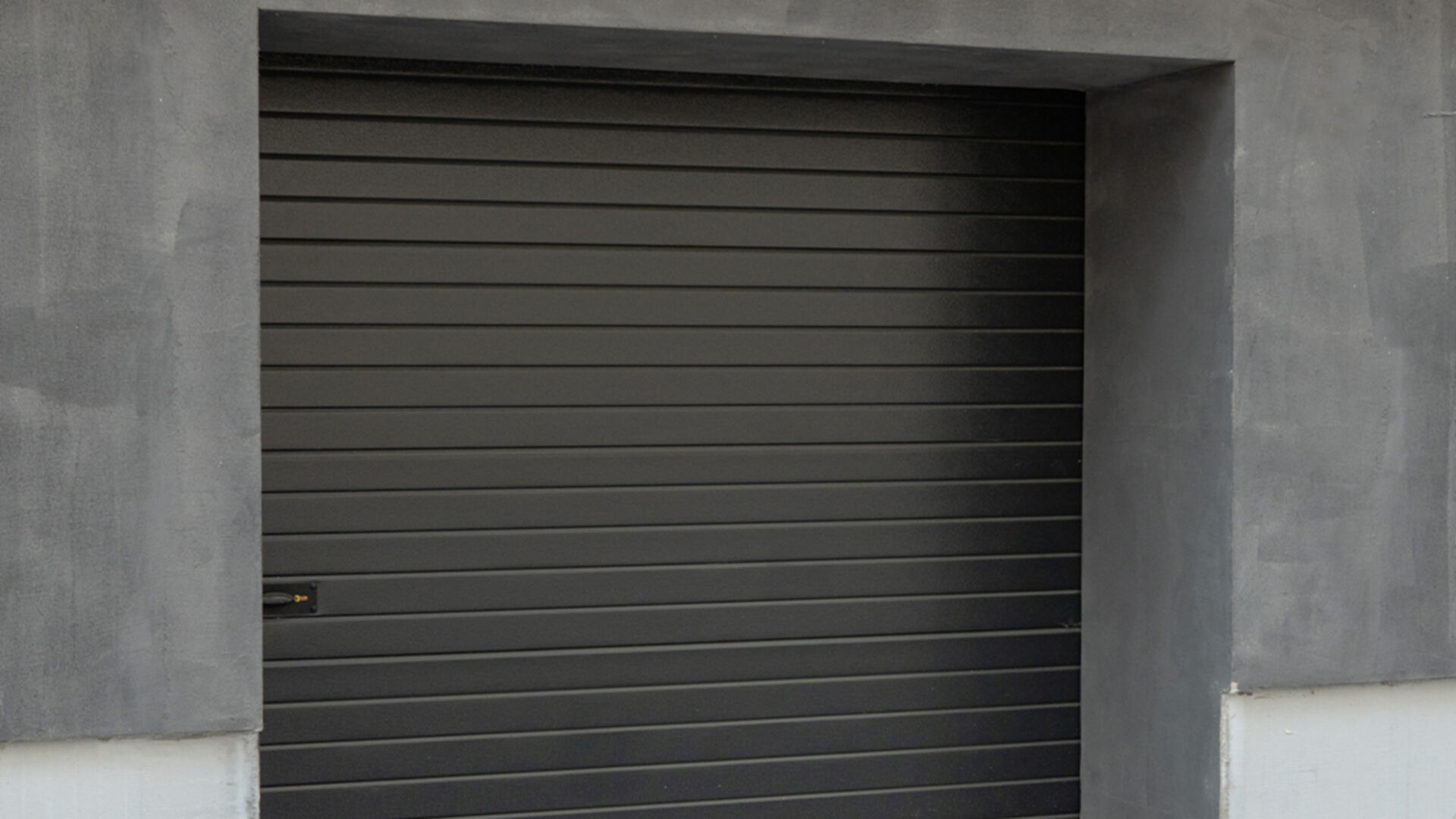

Технологія цегла

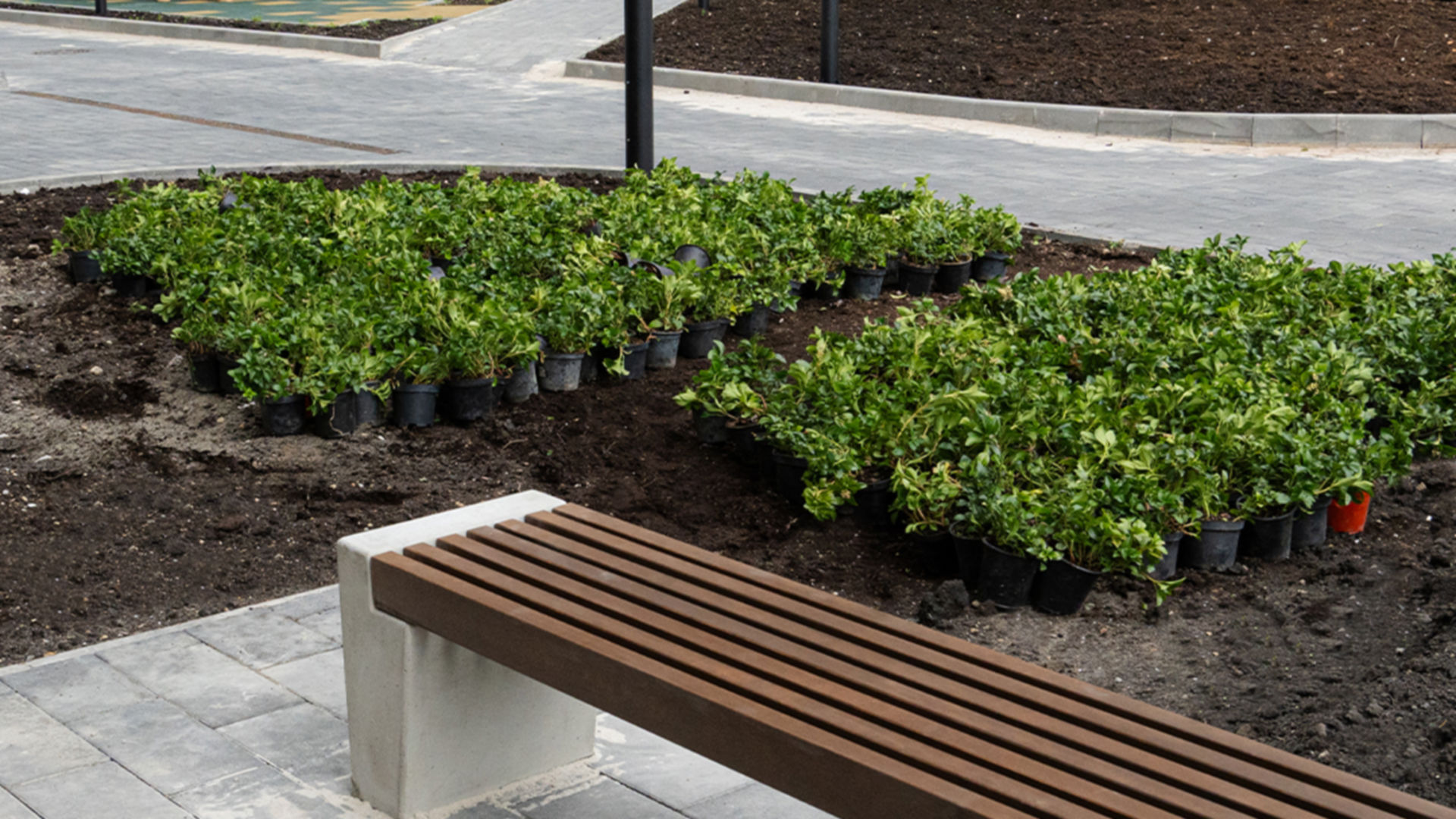

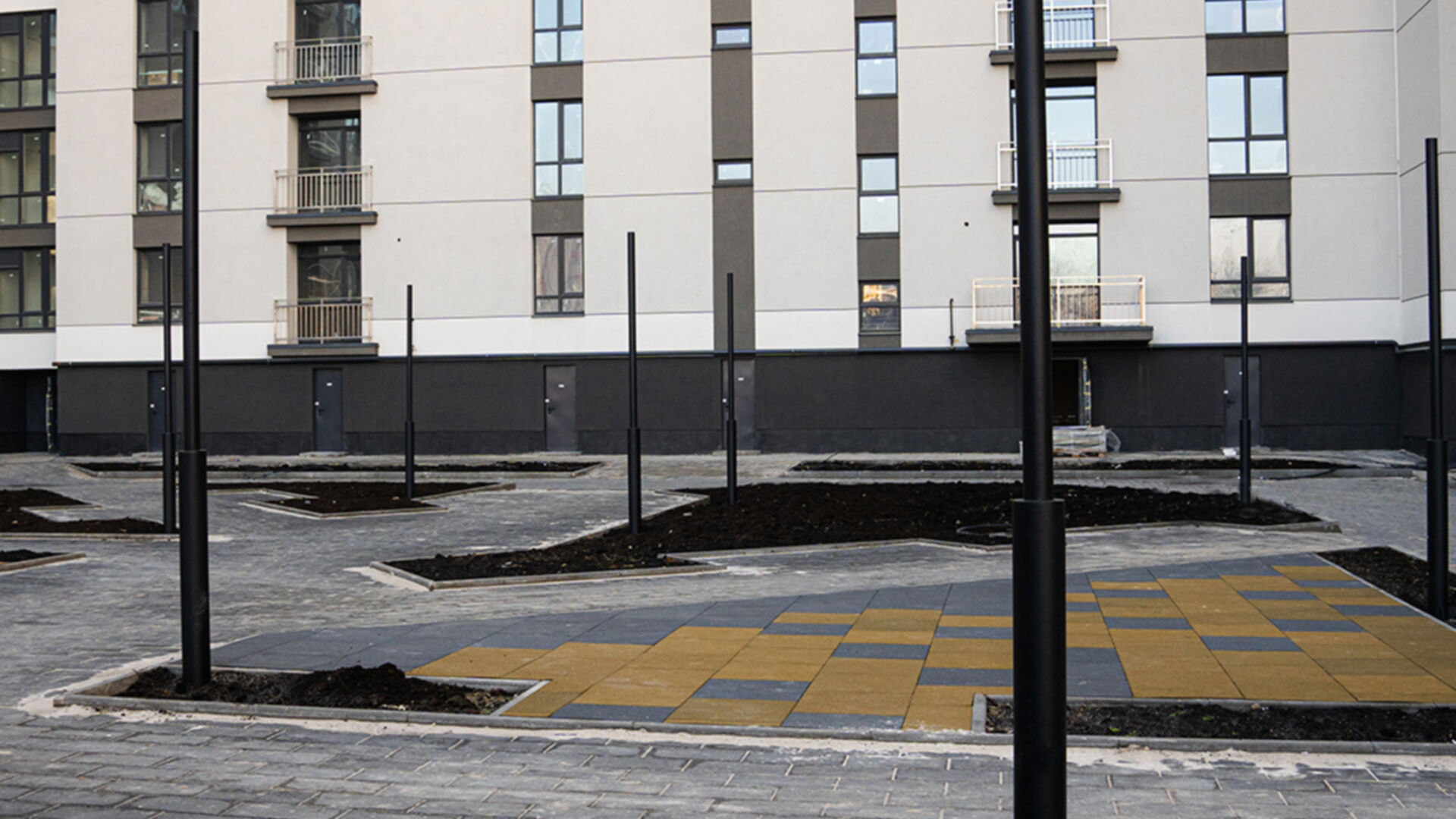

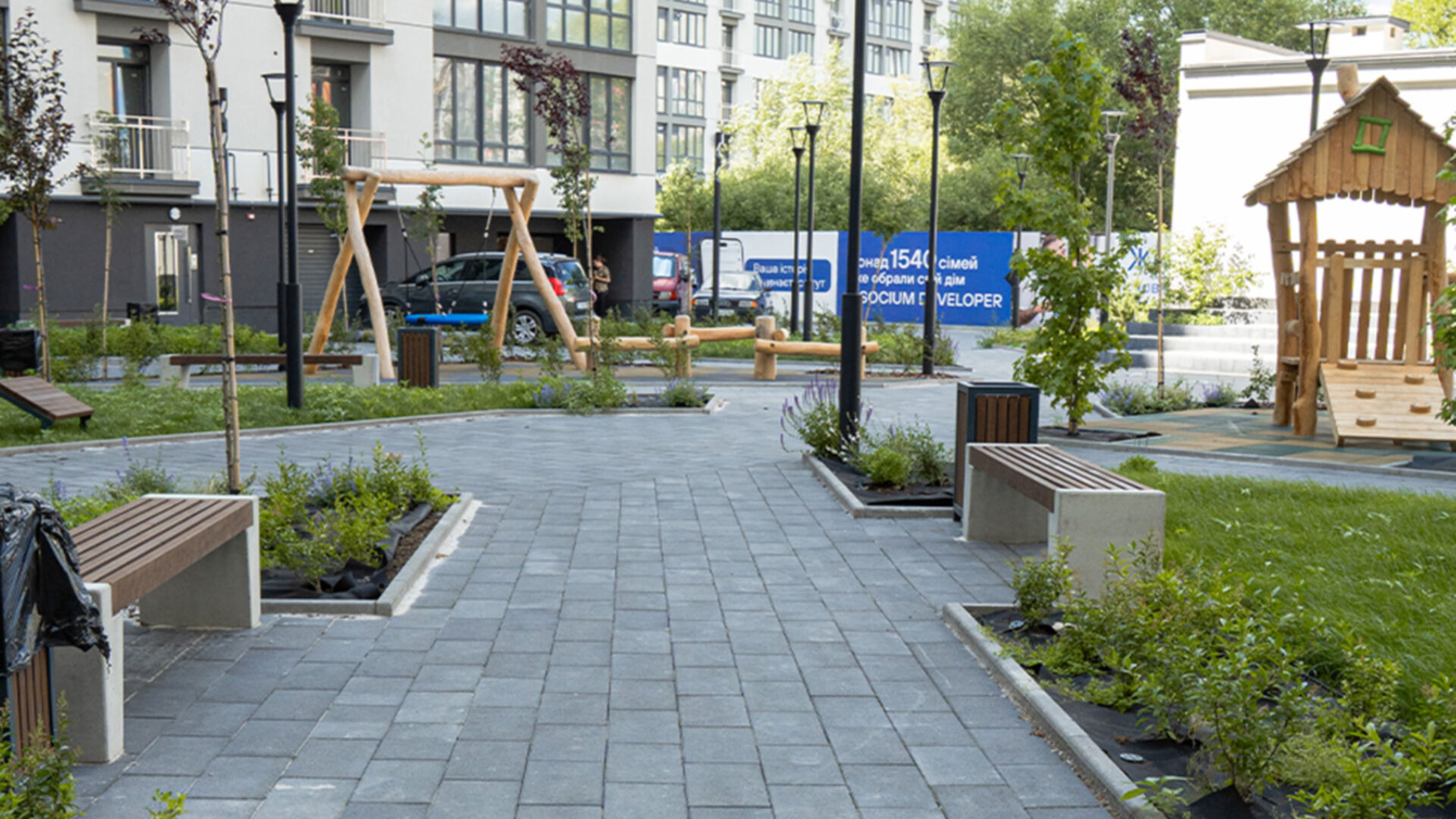

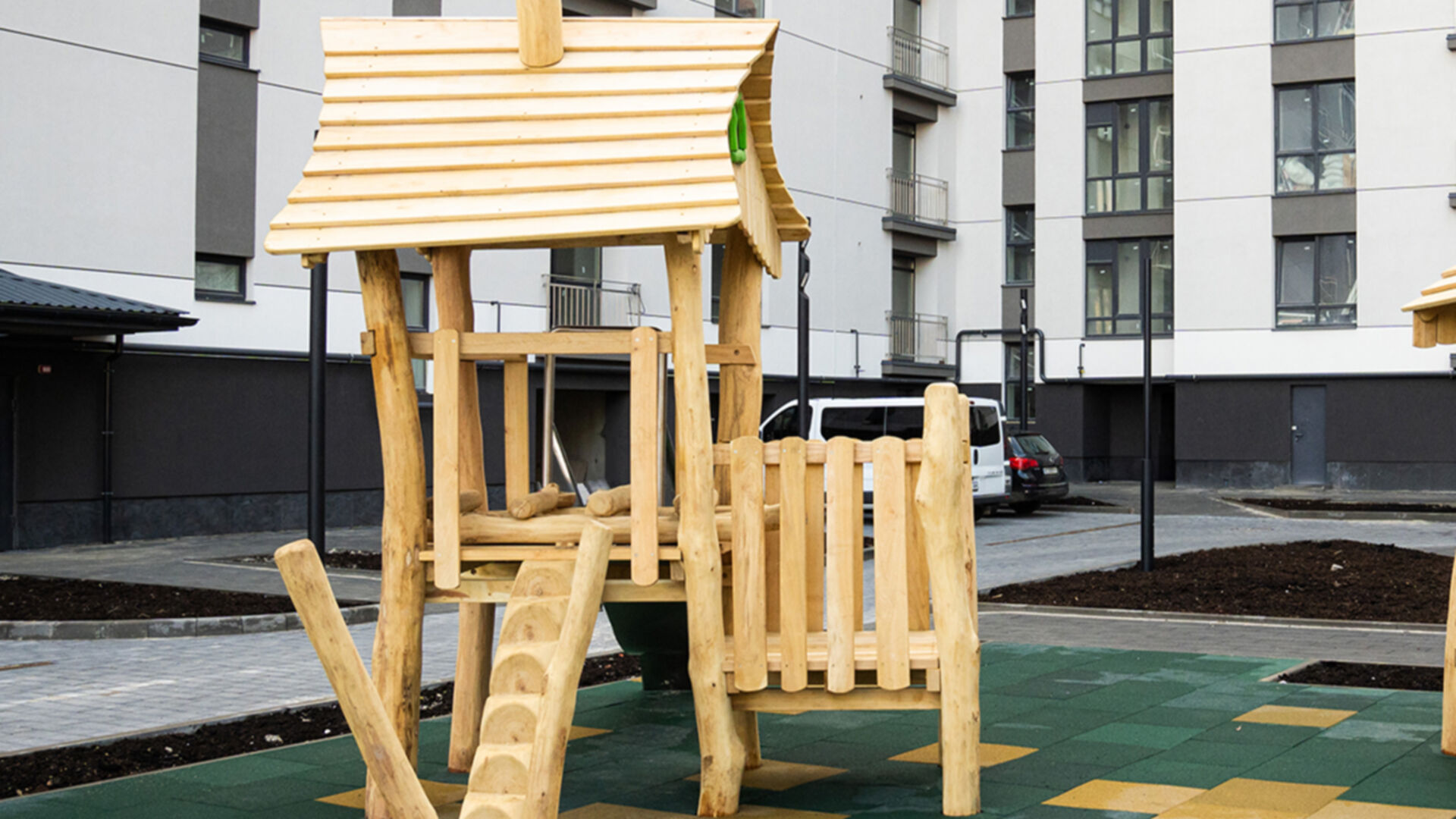

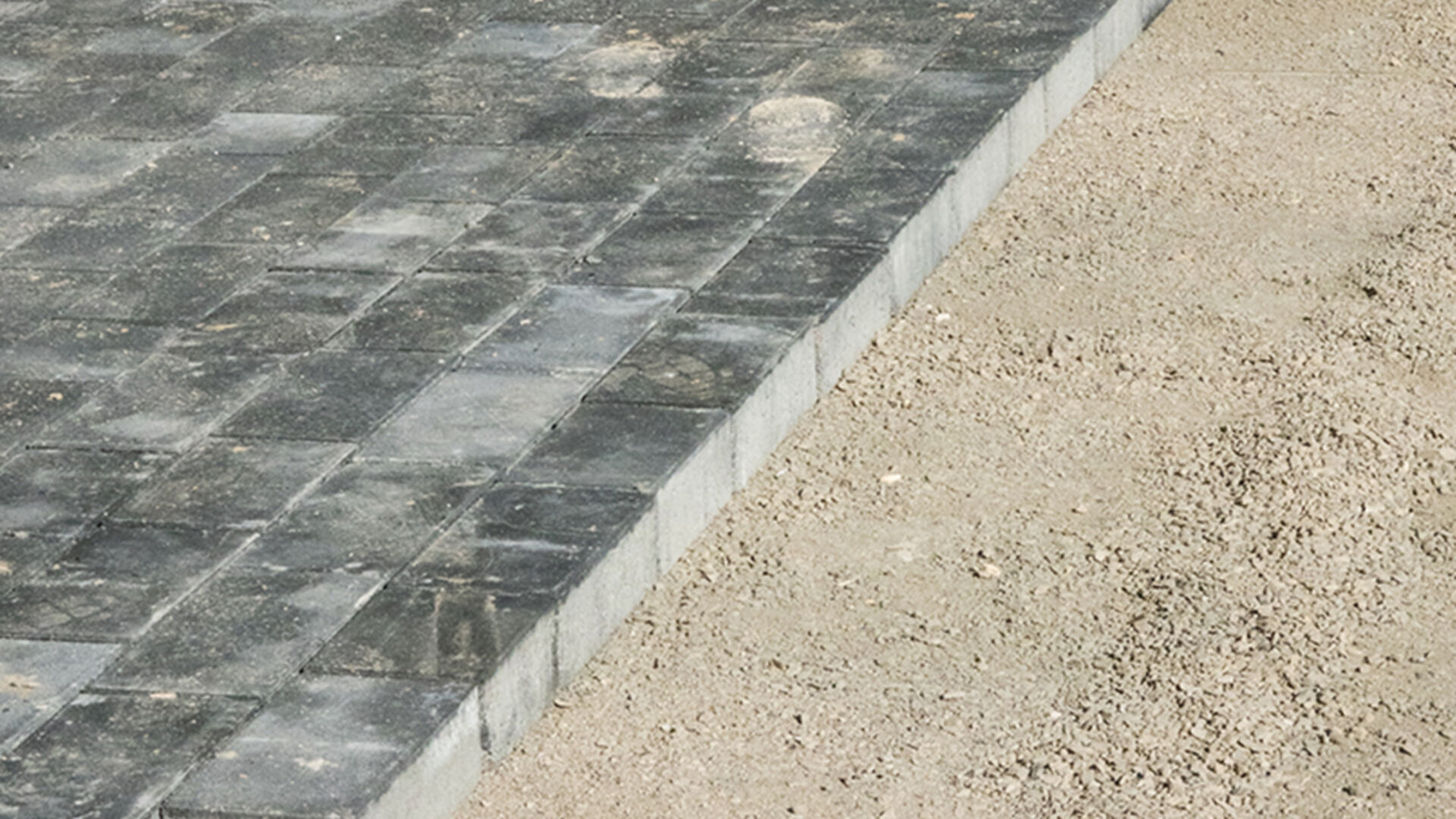

Благоустрій території
Дата здачі 1 кв. 2025 • Секція не буде здано вчасно
Перенесено з 2 кв. 2024
Пройдено 9 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на травень 2023
Станом на березень 2023
Станом на серпень 2022
Станом на липень 2022
Секція 2, під'їзд 1
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2025
Перенесено з 1 кв. 2025
Пройдено 9 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на травень 2023
Станом на березень 2023
Станом на серпень 2022
Станом на липень 2022
Станом на червень 2022
Станом на травень 2022
Станом на квітень 2022
Станом на лютий 2022
Станом на листопад 2021
Станом на жовтень 2021
Секція 2, під'їзд 2
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2025
Перенесено з 1 кв. 2025
Пройдено 9 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на травень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на серпень 2022
Станом на липень 2022
Станом на червень 2022
Станом на травень 2022
Станом на квітень 2022
Станом на лютий 2022
Станом на січень 2022
Станом на листопад 2021
Станом на жовтень 2021
Секція 2, під'їзд 3
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2025
Перенесено з 1 кв. 2025
Пройдено 9 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на травень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на серпень 2022
Станом на липень 2022
Станом на червень 2022
Станом на травень 2022
Станом на квітень 2022
Станом на січень 2022
Станом на листопад 2021
Станом на жовтень 2021
Секція 2, під'їзд 5
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2025
Перенесено з 1 кв. 2025
Пройдено 9 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на травень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на серпень 2022
Станом на липень 2022
Станом на травень 2022
Станом на квітень 2022
Секція 2, під'їзд 6
Технологія цегла
Благоустрій території
Дата здачі 2 кв. 2025
Перенесено з 1 кв. 2025
Пройдено 9 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на травень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на серпень 2022
Станом на липень 2022
Секція 3, під'їзд 1
Технологія цегла

Фасадні роботи
Дата здачі 4 кв. 2025
Перенесено з 3 кв. 2025
Пройдено 7 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Секція 3, під'їзд 2
Технологія цегла
Фасадні роботи
Дата здачі 4 кв. 2025
Перенесено з 3 кв. 2025
Пройдено 7 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Секція 3, під'їзд 3
Технологія цегла
Фасадні роботи
Дата здачі 4 кв. 2025
Перенесено з 3 кв. 2025
Пройдено 7 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023
Секція 3, під'їзд 4
Технологія цегла
Фасадні роботи
Дата здачі 1 кв. 2026
Перенесено з 3 кв. 2025
Пройдено 7 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Секція 3, під'їзд 5
Технологія цегла
Фасадні роботи
Дата здачі 1 кв. 2026
Перенесено з 3 кв. 2025
Пройдено 7 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Секція 3, під'їзд 6
Технологія цегла
Фасадні роботи
Дата здачі 1 кв. 2026
Перенесено з 3 кв. 2025
Пройдено 7 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Секція 3, під'їзд 7
Технологія цегла
Фасадні роботи
Дата здачі 1 кв. 2026
Перенесено з 3 кв. 2025
Пройдено 7 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Станом на жовтень 2024
Станом на вересень 2024
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Секція 4, під'їзд 5
Технологія цегла
Фасадні роботи
Дата здачі 3 кв. 2026
Пройдено 6 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Секція 4, під'їзд 4
Технологія цегла
Фасадні роботи
Дата здачі 3 кв. 2026
Пройдено 6 етапів з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на грудень 2024
Станом на жовтень 2024
Секція 4, під'їзд 3
Технологія цегла

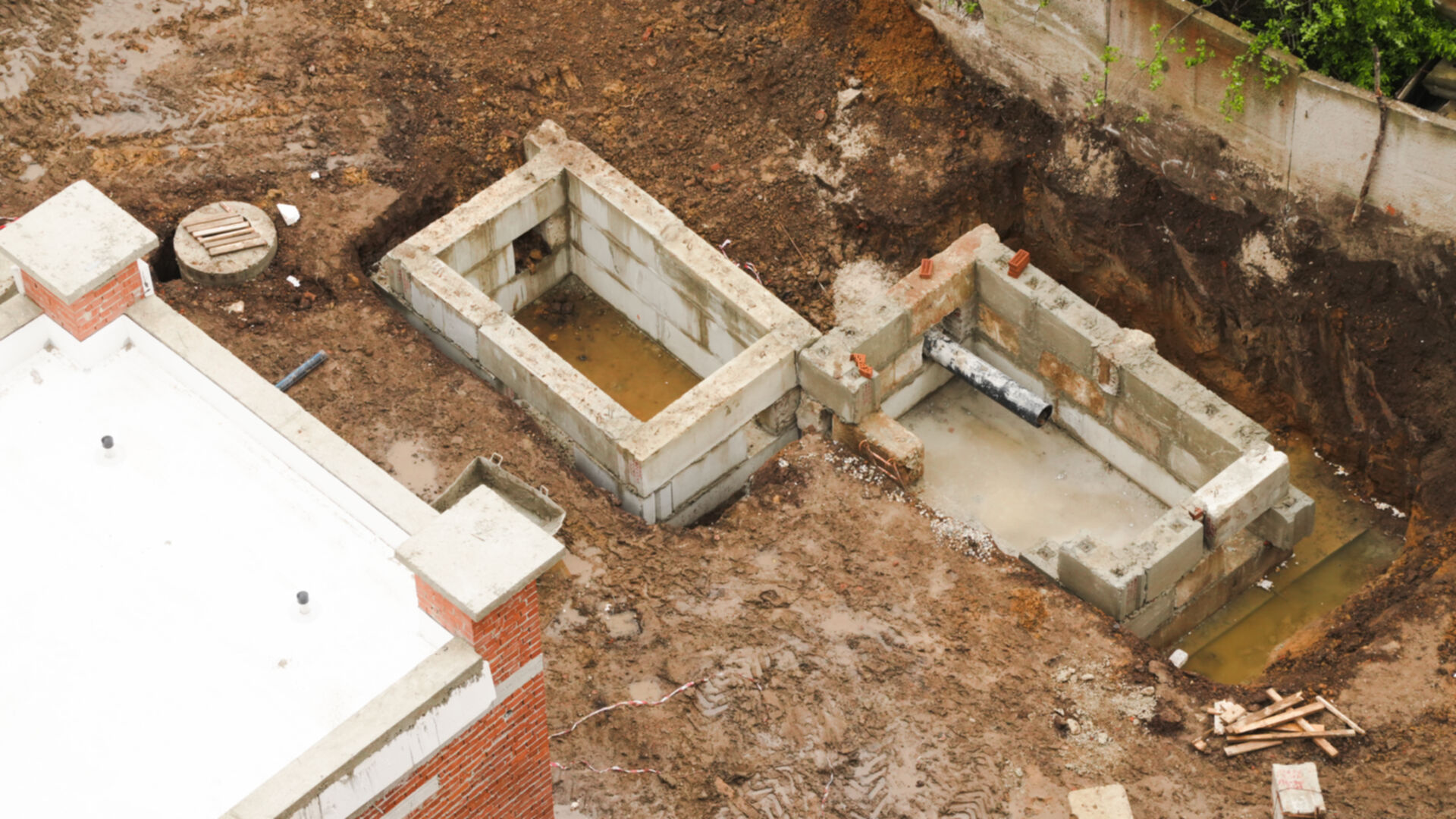

Зведення зовнішніх стін
Дата здачі 3 кв. 2026
Пройдено 4 етапи з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Секція 4, під'їзд 2
Технологія цегла
Зведення зовнішніх стін
Дата здачі 3 кв. 2026
Пройдено 4 етапи з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA

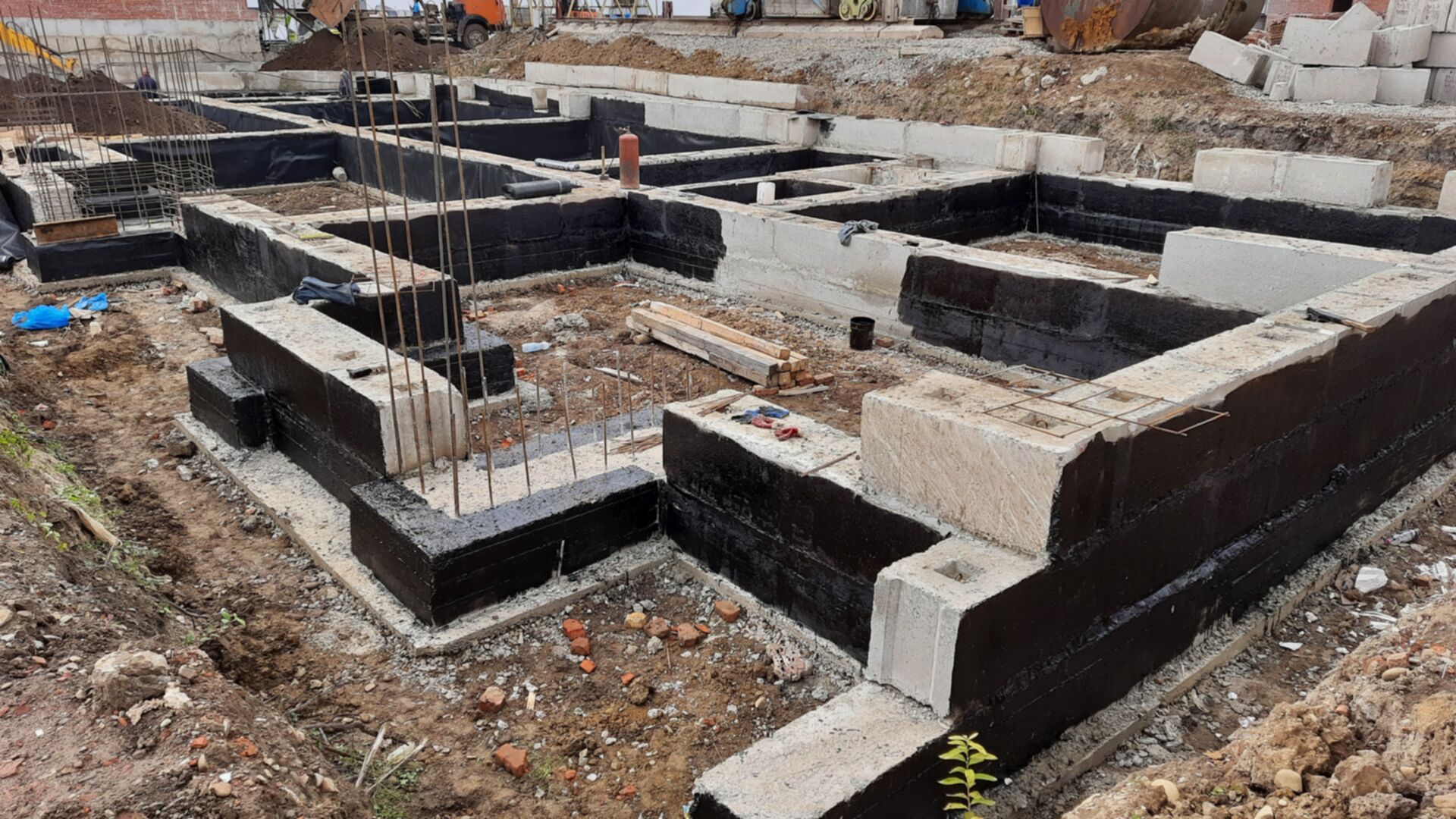

Секція 4, під'їзд 1
Технологія цегла
Зведення зовнішніх стін
Дата здачі 3 кв. 2026
Пройдено 4 етапи з 10
Станом на квітень 2025
перевірено інспектором DIM.RIA
Станом на лютий 2025
перевірено інспектором DIM.RIA
Продані секції
Секція 1, під'їзд 9
Технологія цегла
Дата здачі 3 кв. 2023
Секція 1, під'їзд 10
Технологія цегла
Дата здачі 3 кв. 2023
Секція 1, під'їзд 11
Технологія цегла
Дата здачі 3 кв. 2023
Секція 1, під'їзд 1
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 5
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 2
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 4
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 3
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 6
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 7
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 8
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 12
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 13
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 14
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 15
Технологія цегла
Дата здачі 2 кв. 2024
Секція 1, під'їзд 16
Технологія цегла
Дата здачі 2 кв. 2024
Умови купівлі
14 квітня 2025 перевірено інформацію по умовах розтермінування
Розтермінування від забудовника
Розтермінування 0% до 20 міс., перший внесок від 35%
Отримати консультацію
єОселя на готове житло
Недоступно
Кредитування
Недоступно
єВідновлення
Недоступно

Відділ продажу:
Івано-Франківськ, вул. Івасюка, 84
Пн-Пт · 9:00-18:00
Сб · 10:00-14:00
Акції від забудовників Івано-Франківської області

До кінця акції 14 днів
ЖК City
Індивідуальна знижка на всі квартири до 174 000 грн

До кінця акції 14 днів
ЖК Kniahynyn-Center
До –150 000 грн на квартири

До кінця акції 14 днів
ЖК Містечко Південне
До –207 000 грн на квартири

До кінця акції 14 днів
ЖК SKYGARDEN
Індивідуальна знижка на всі квартири до 200000 грн
Вам також будуть цікаві
Схожі по ціні
2В Крихівцях
11Нові пропозиції
