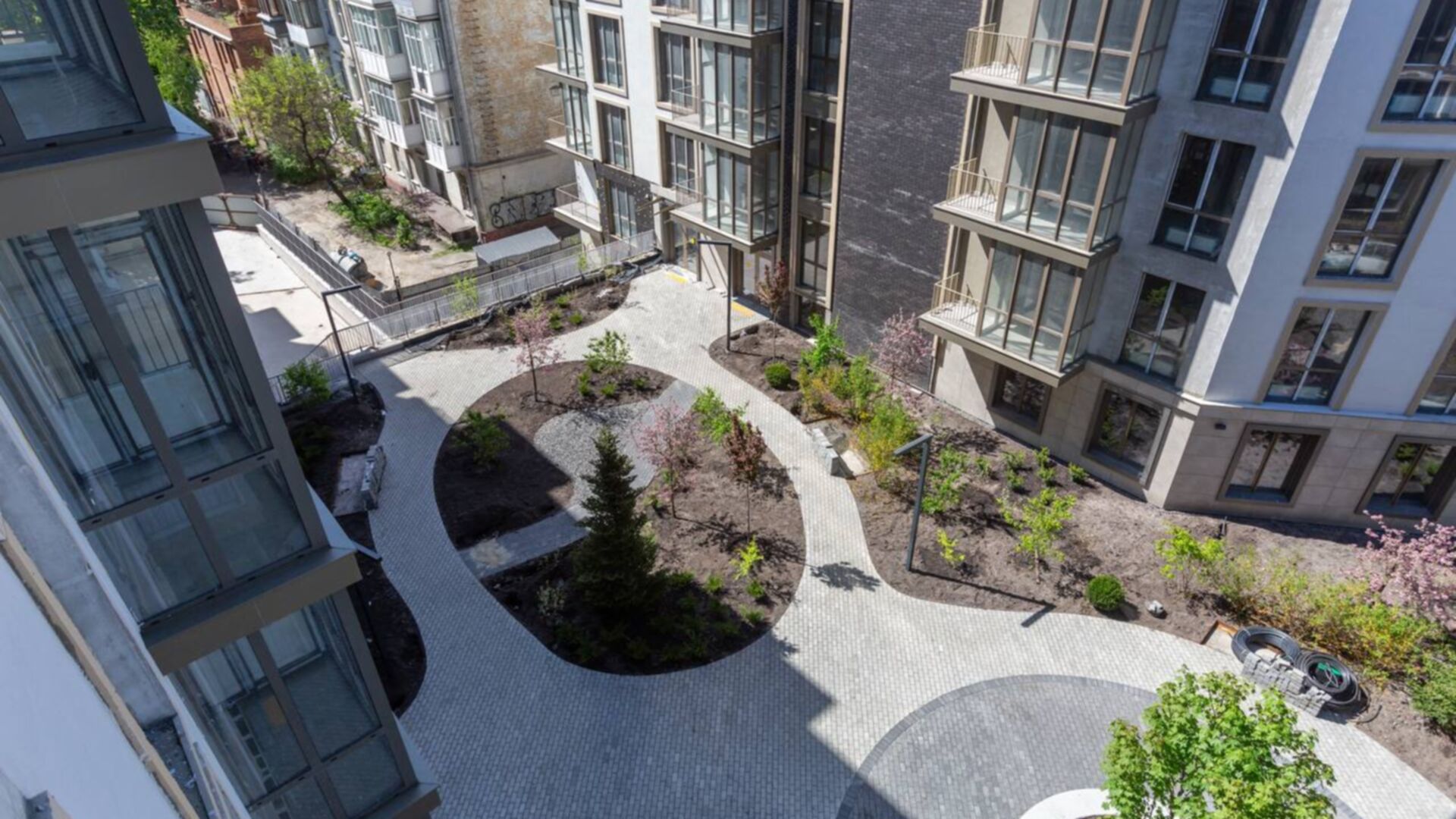

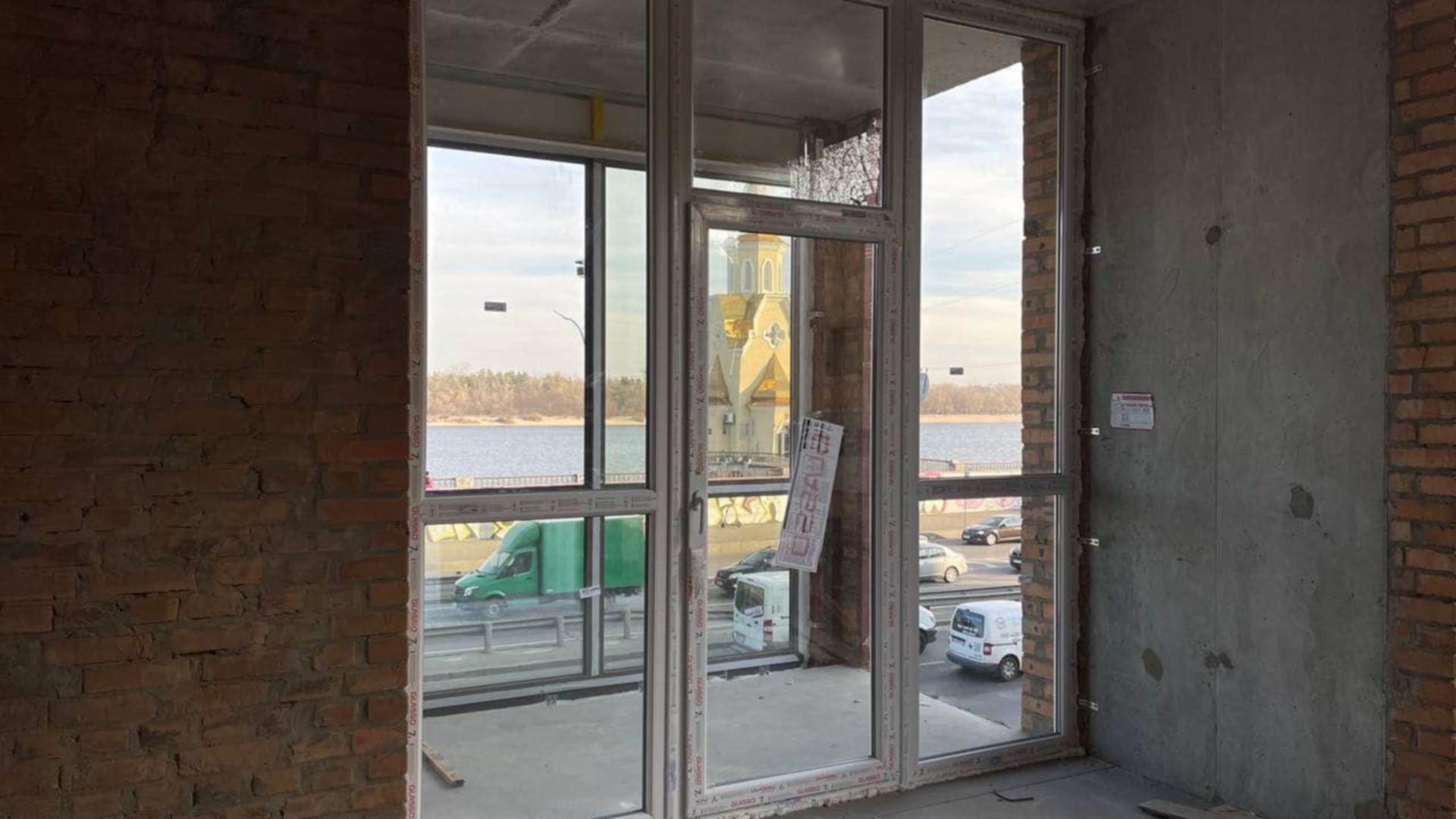

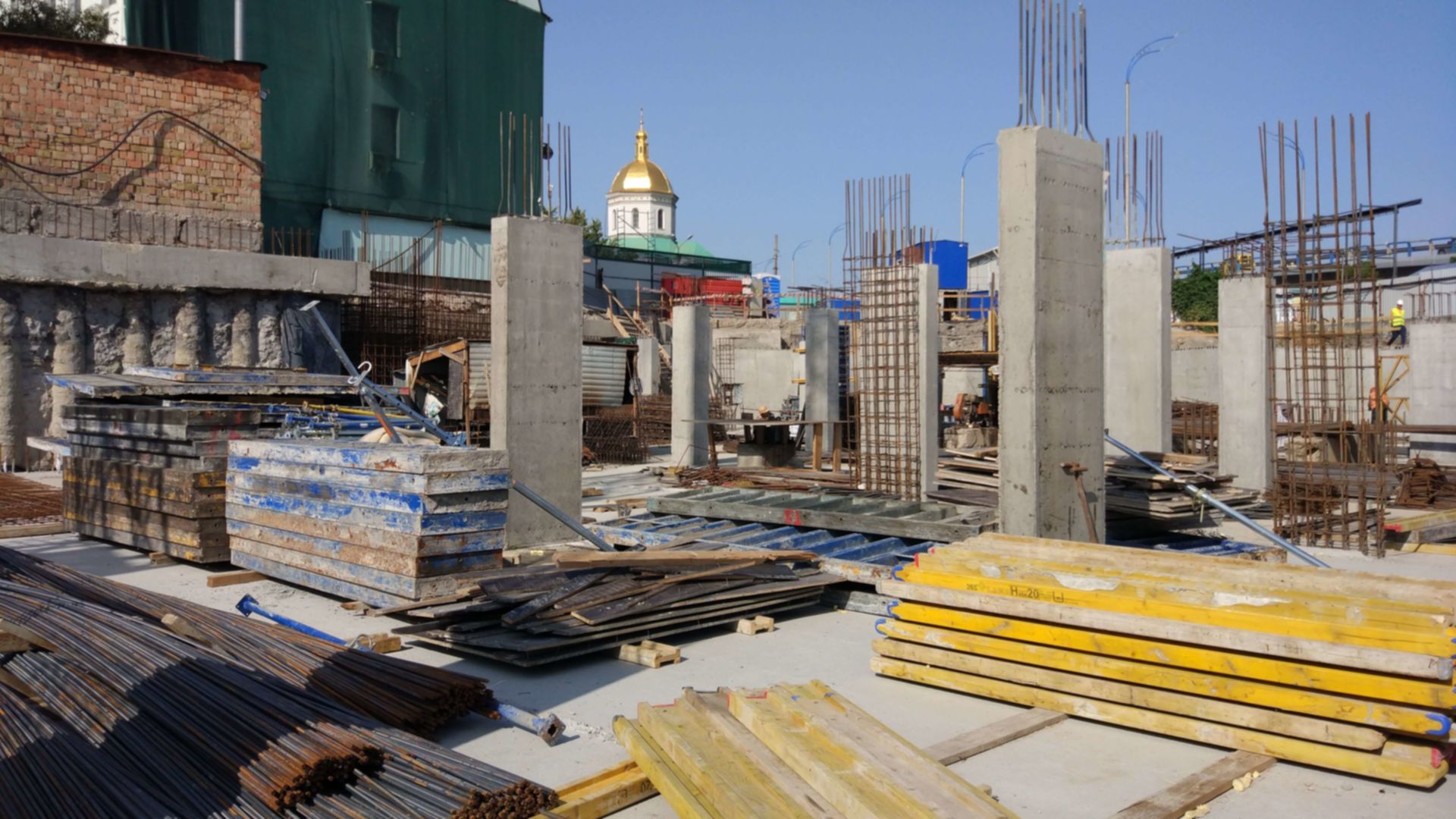

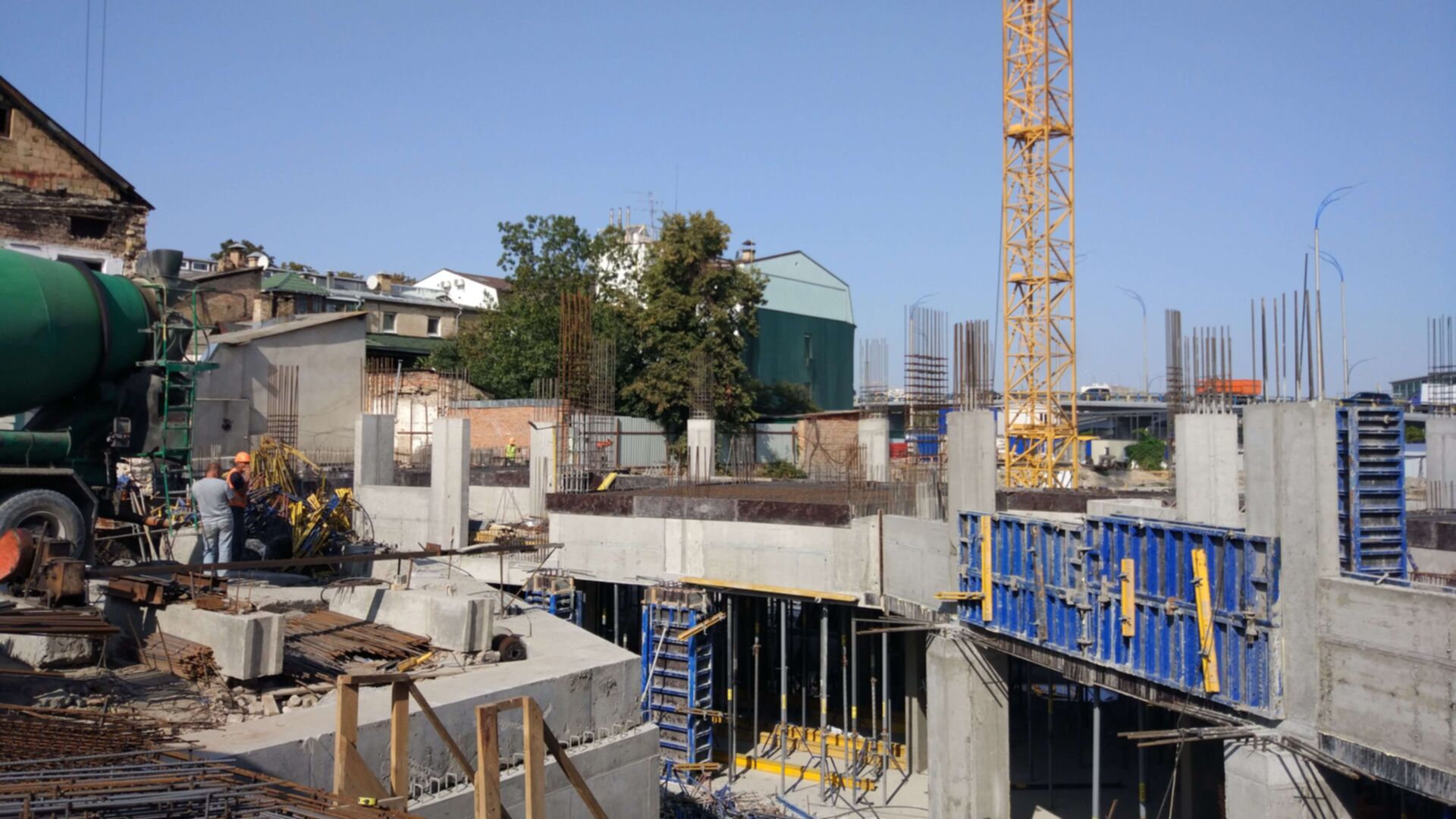

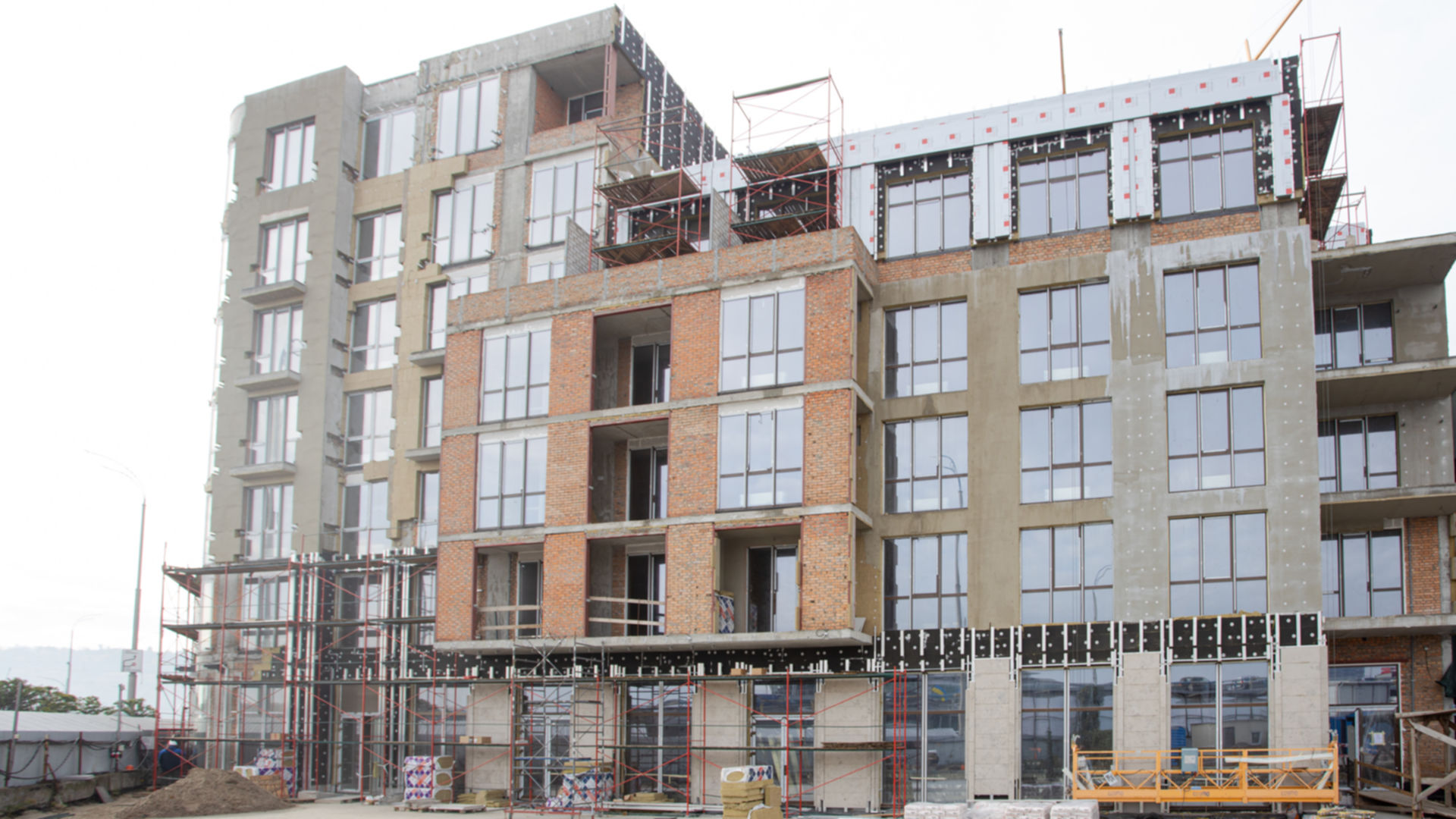

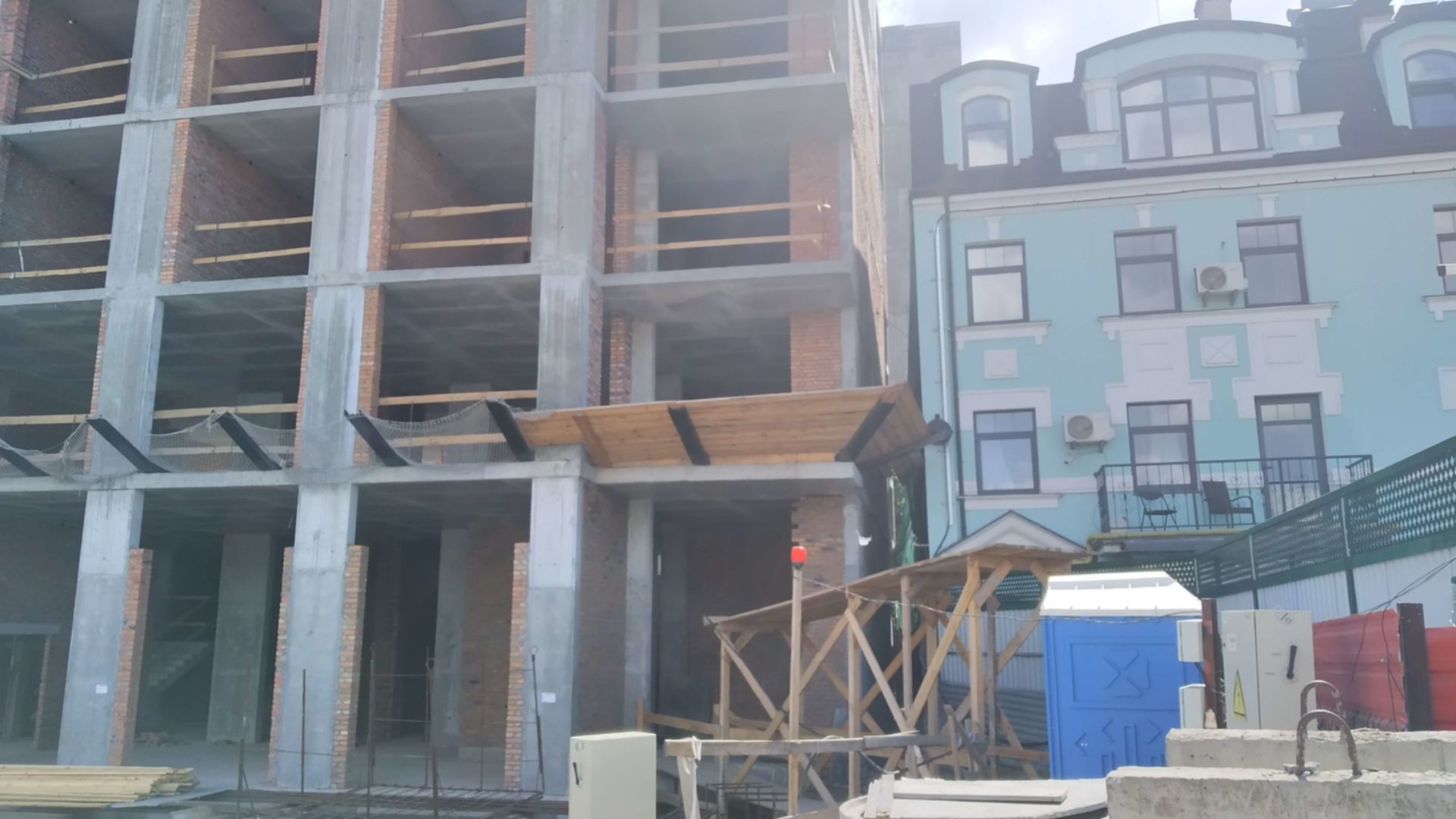

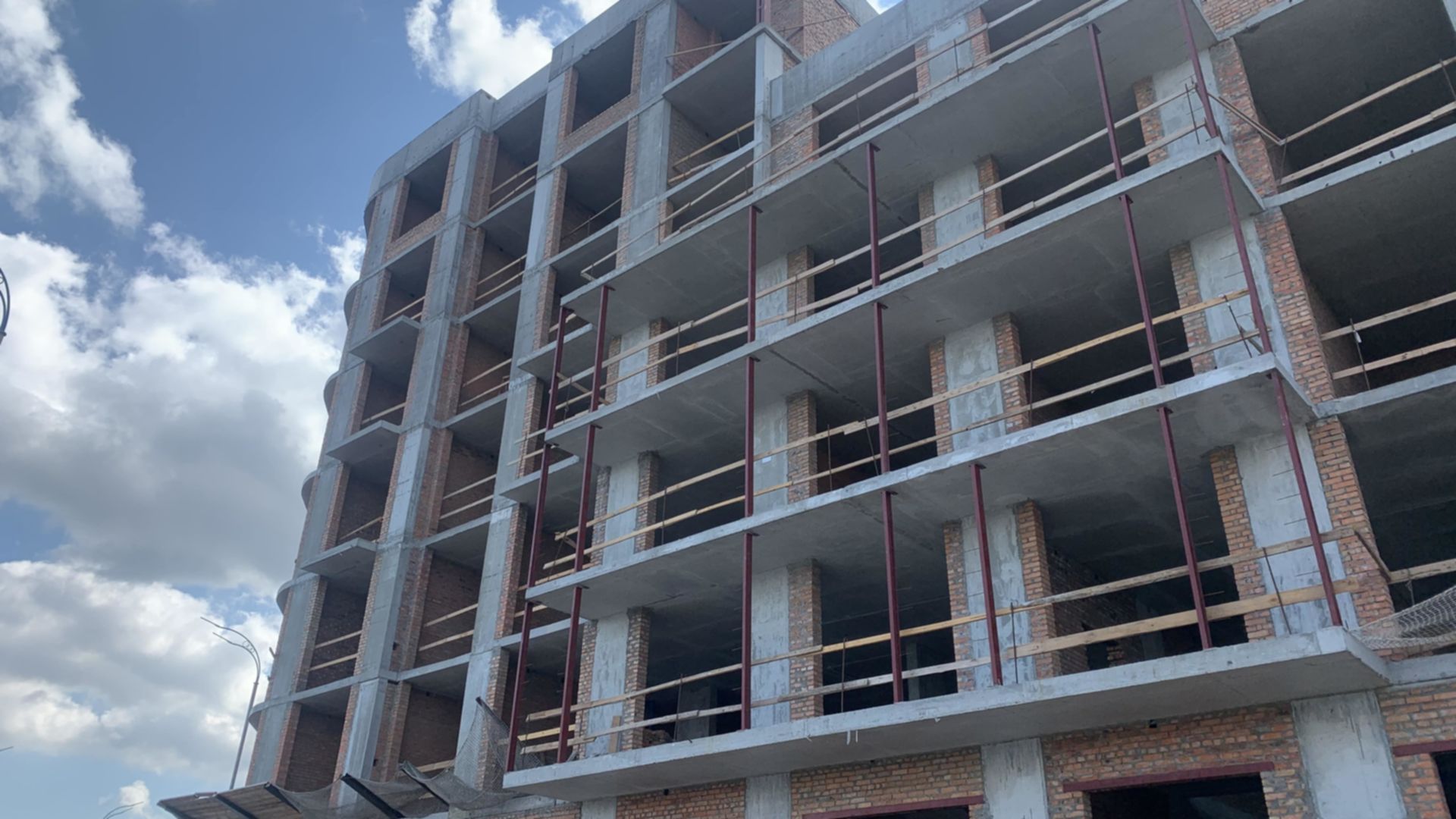

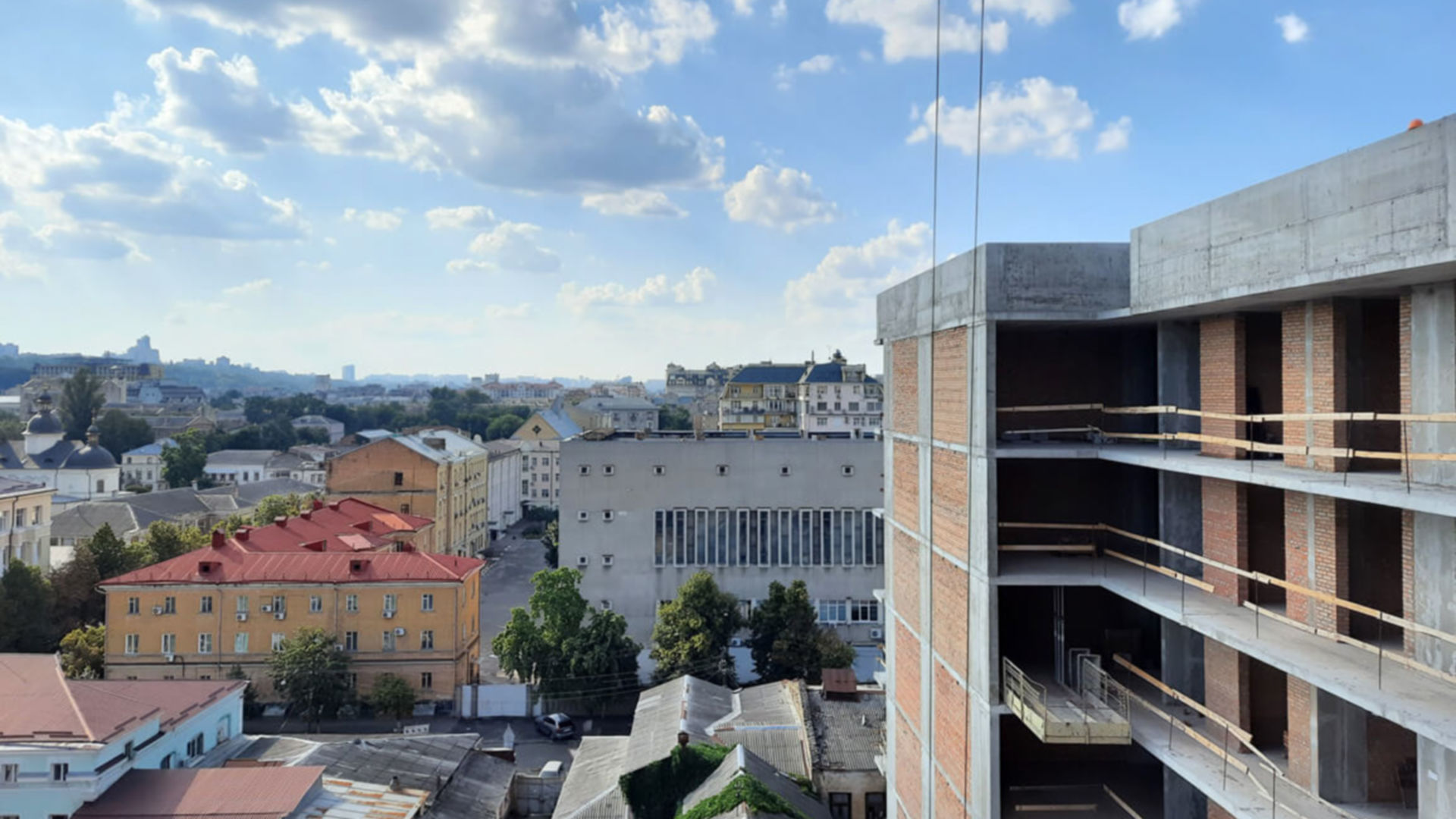

Хід будівництваЖК Illinsky House
Секція 3
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 10 етапів з 10

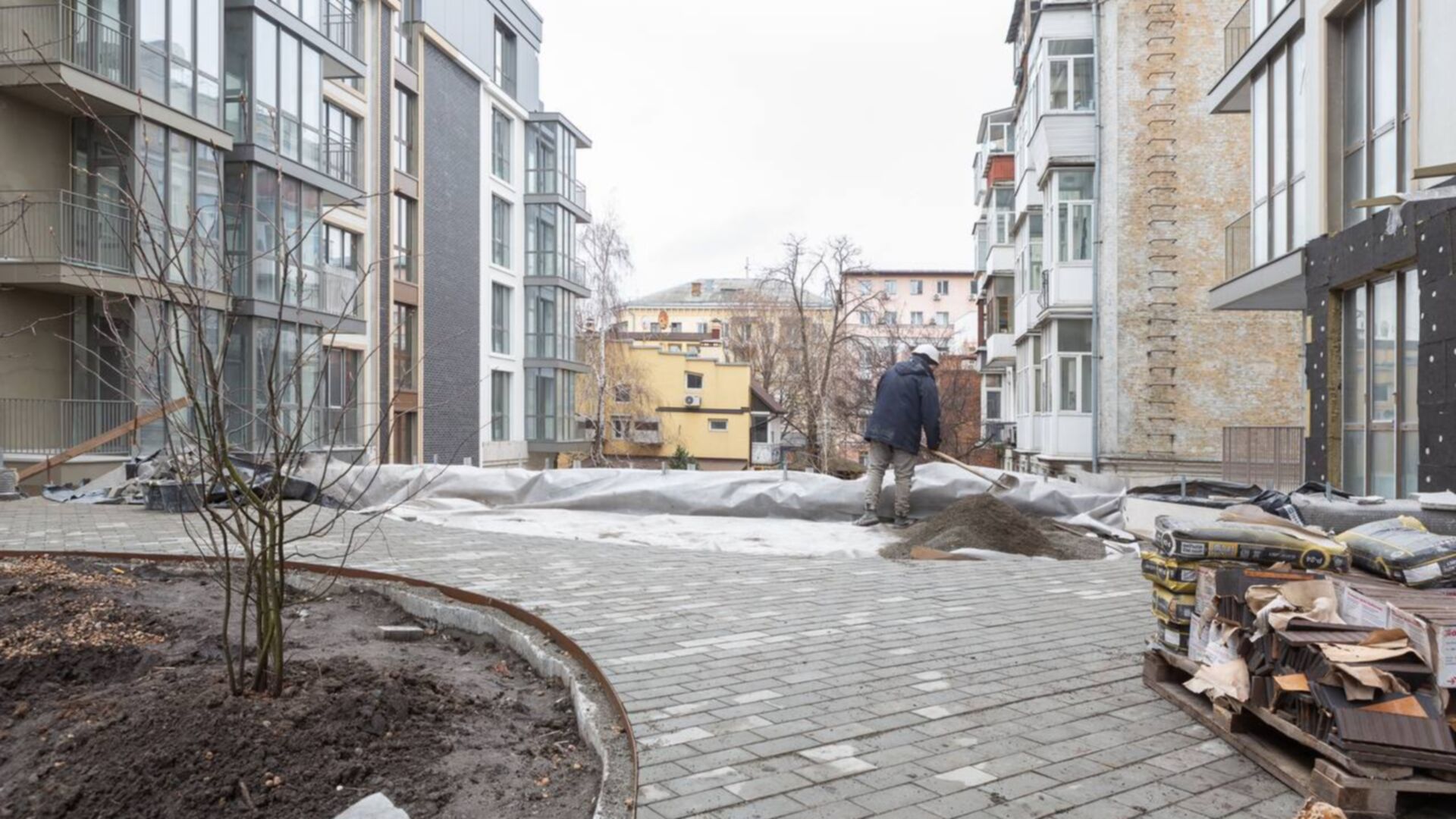

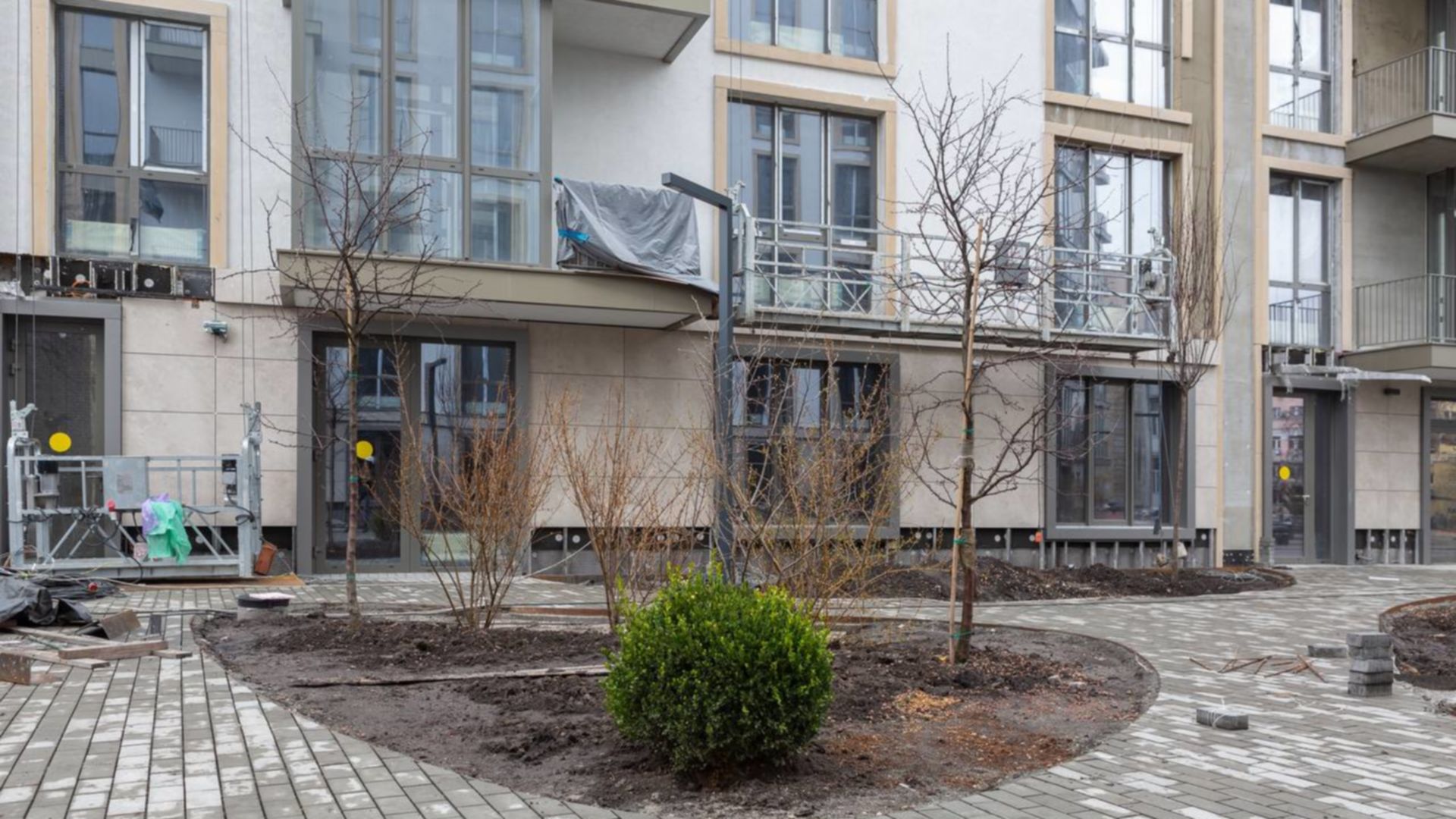

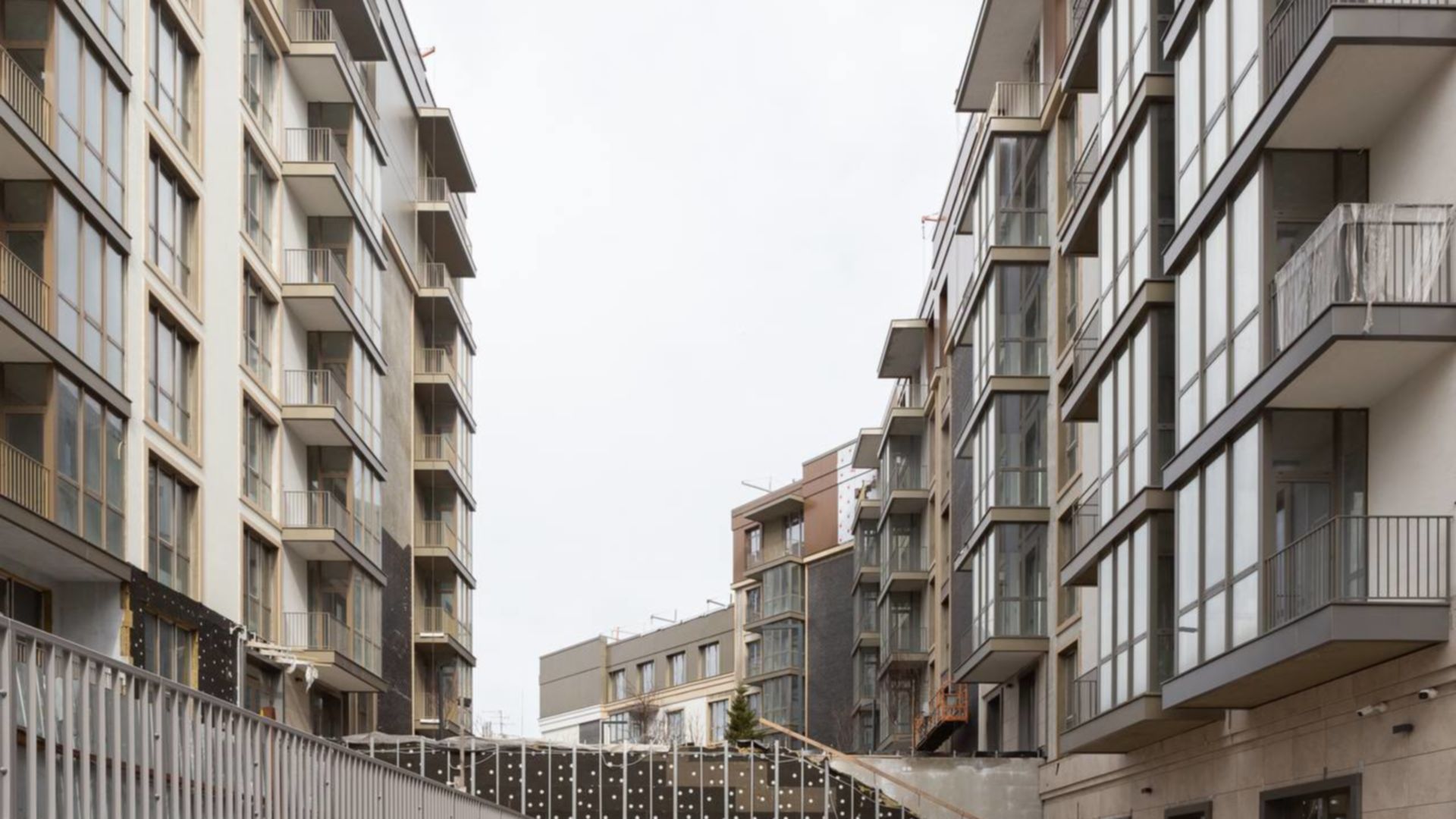

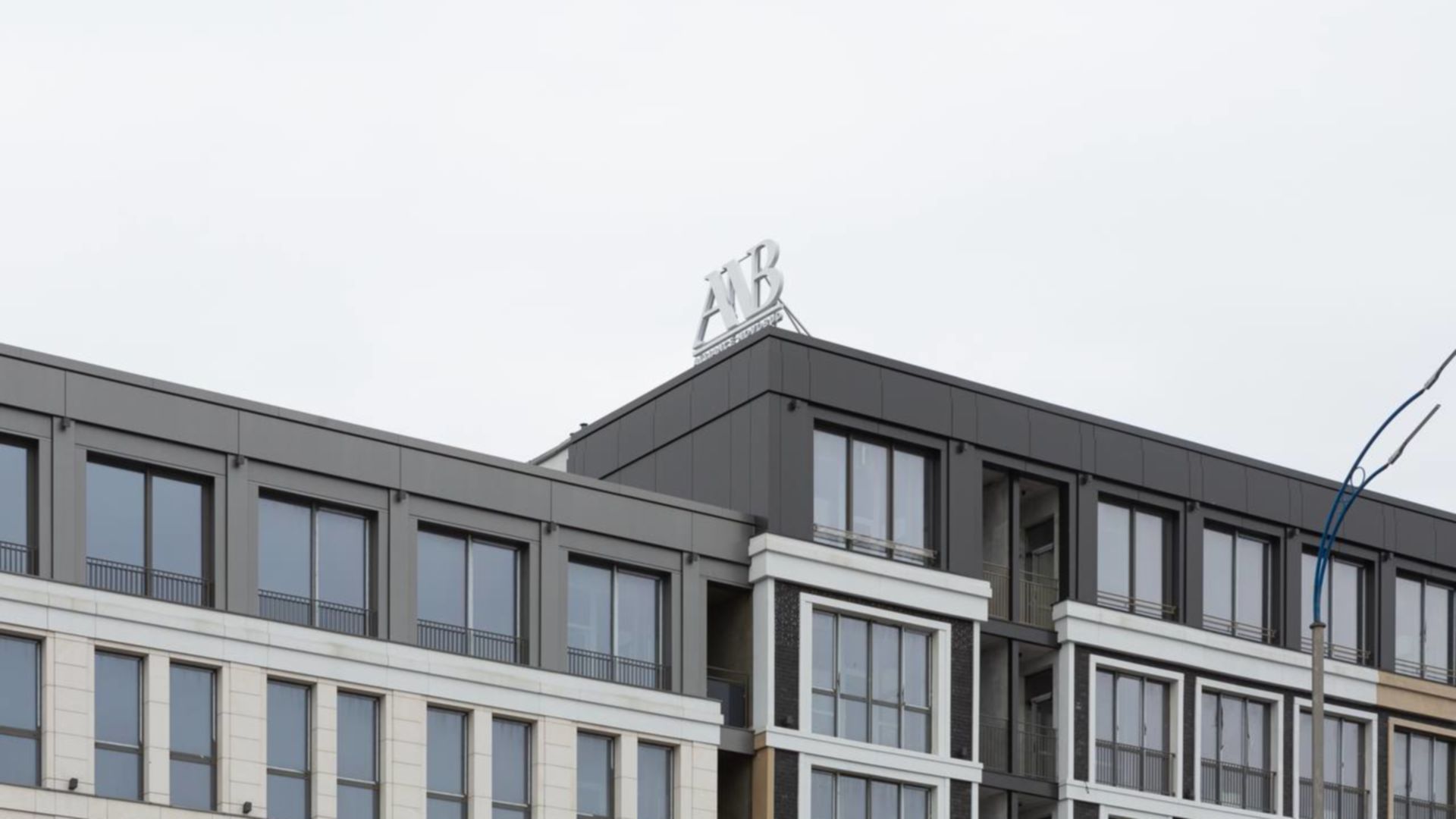

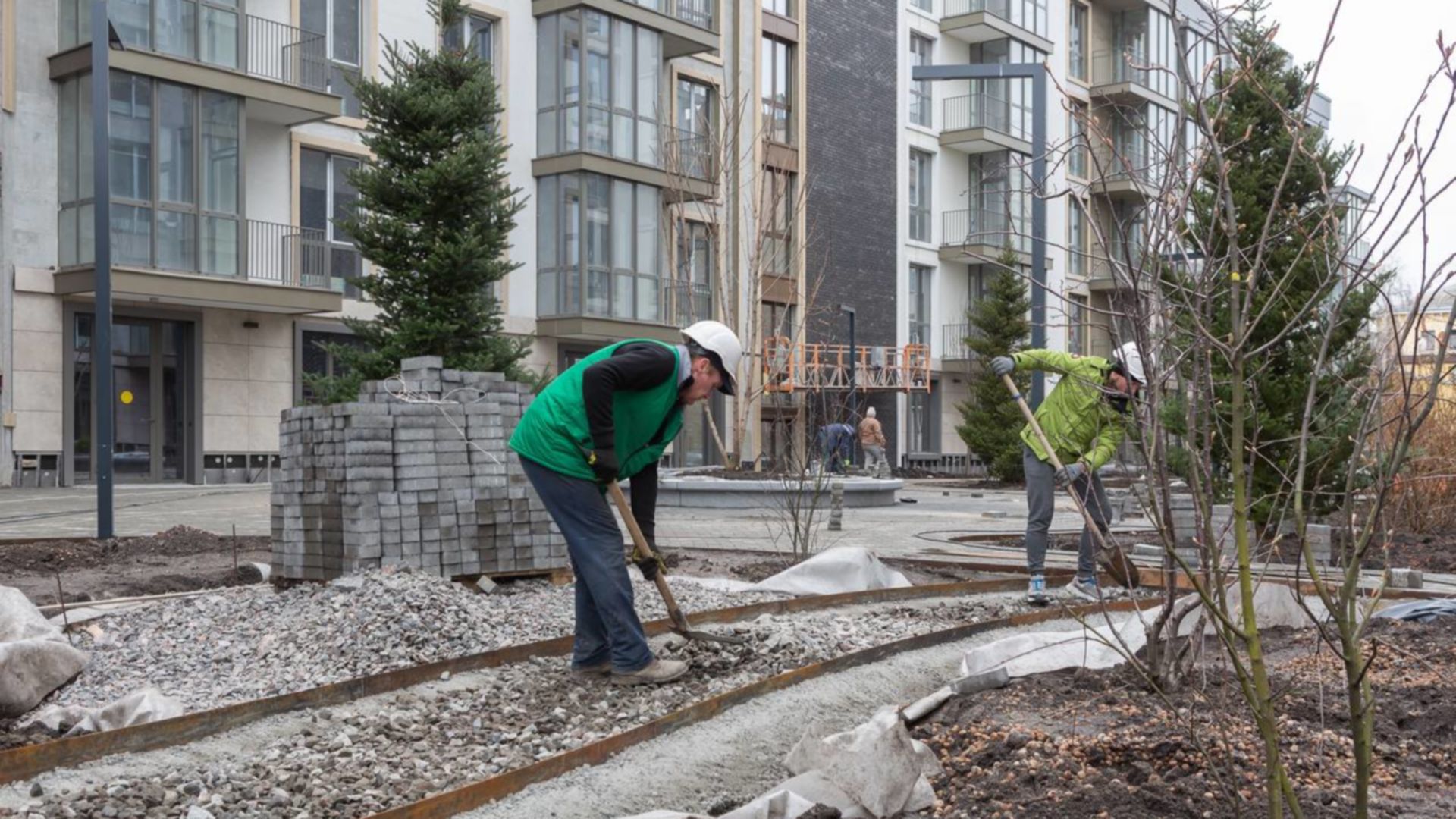

Станом на квітень 2024

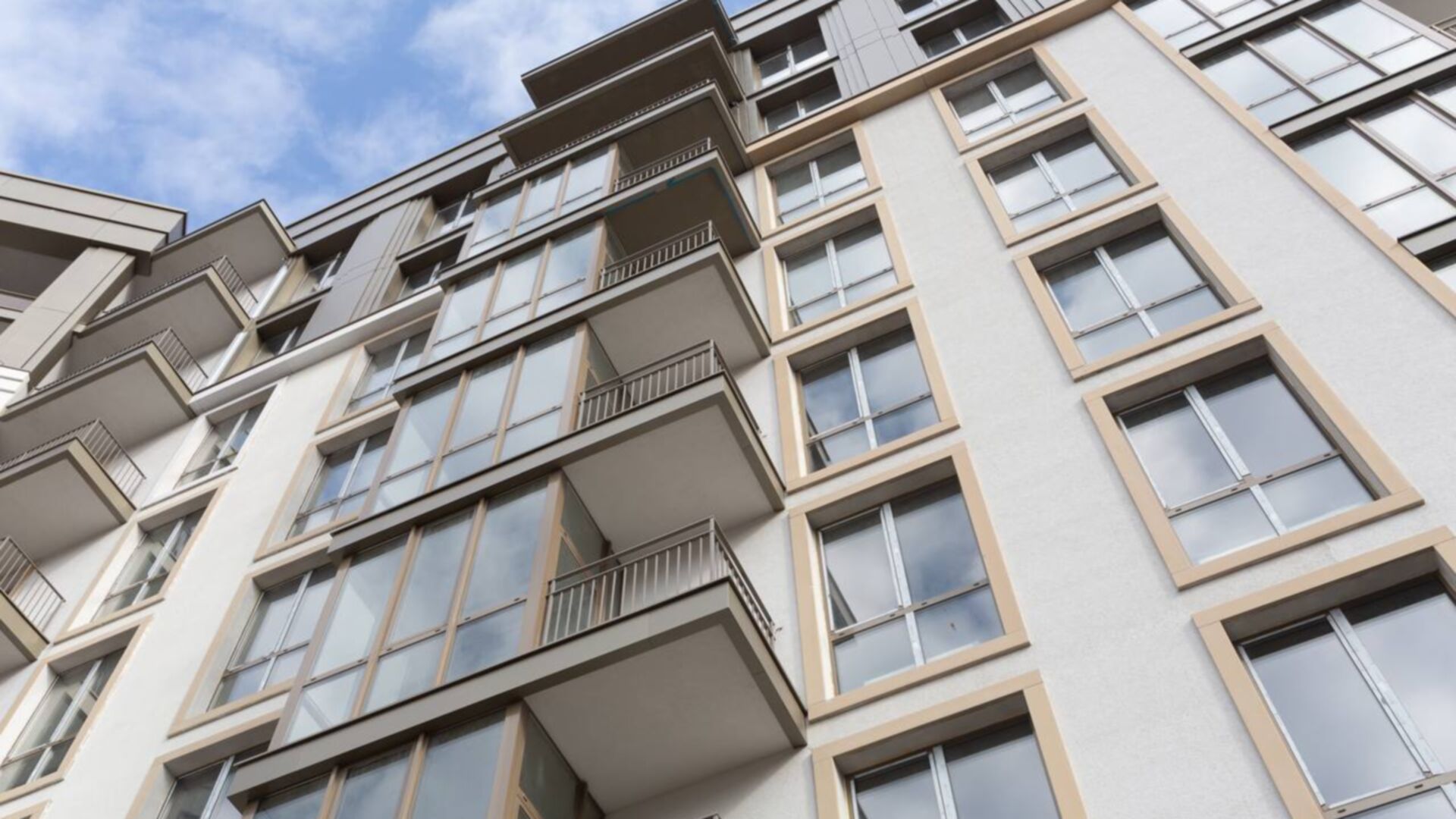

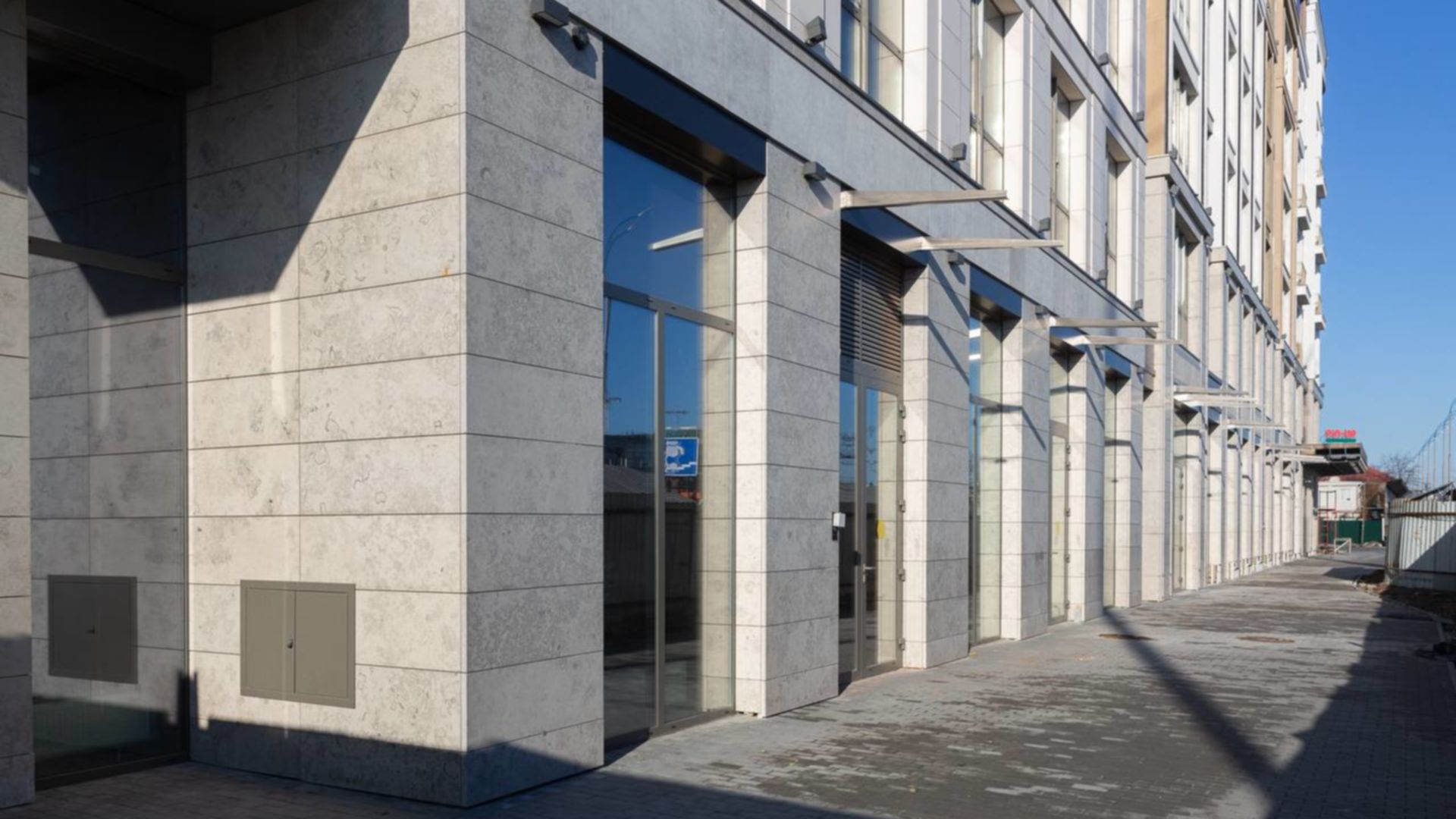

Станом на березень 2024

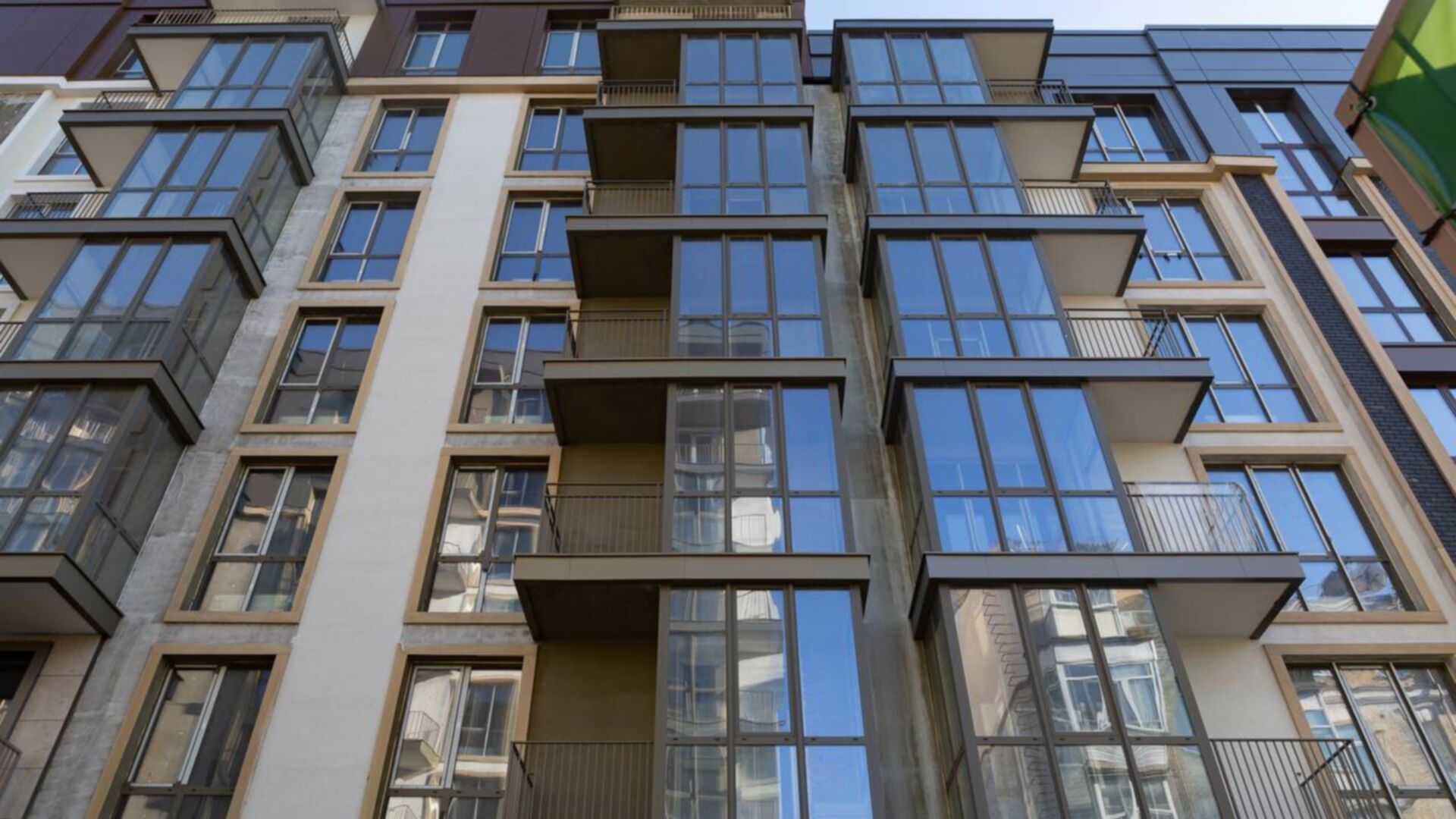

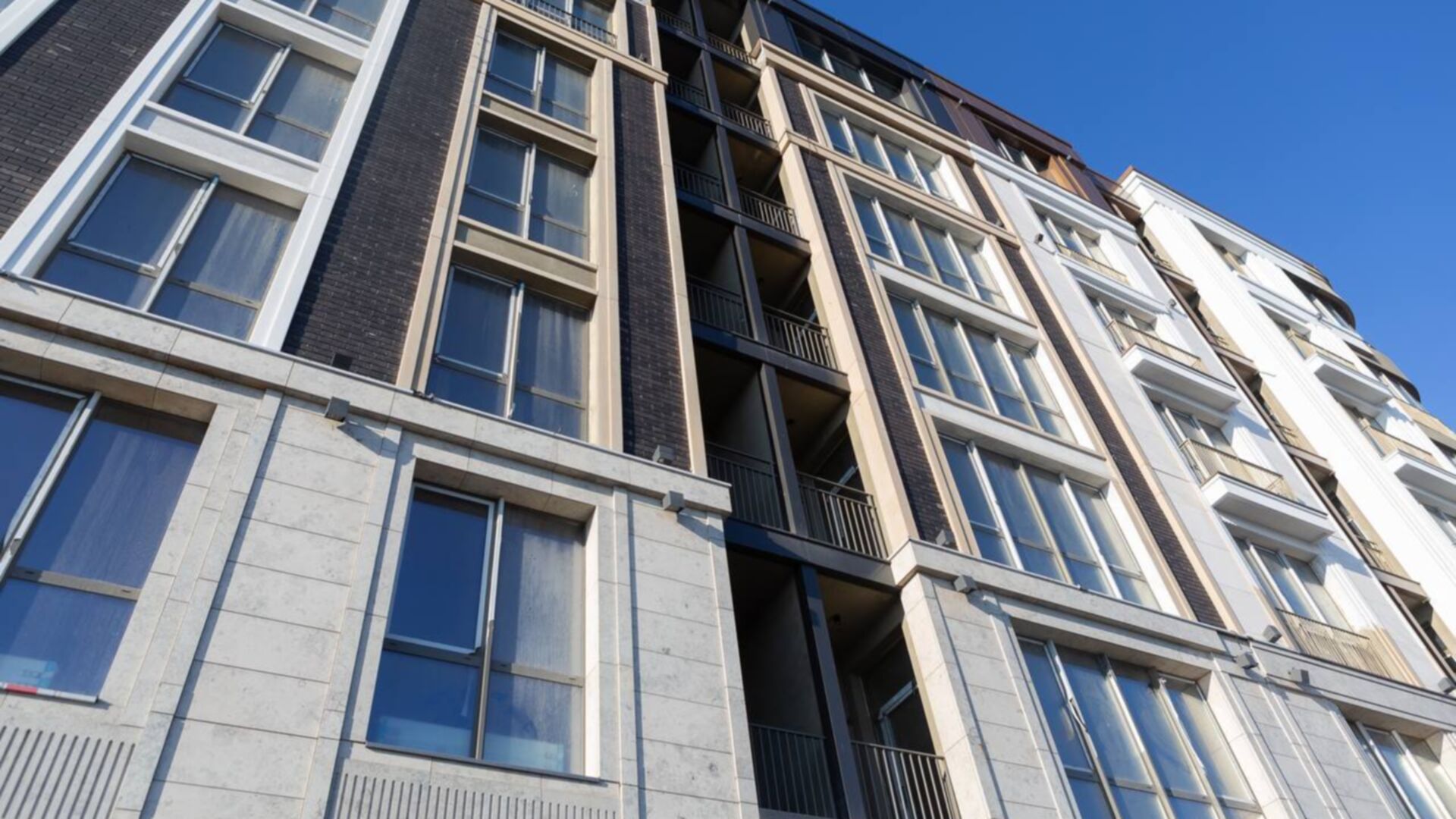

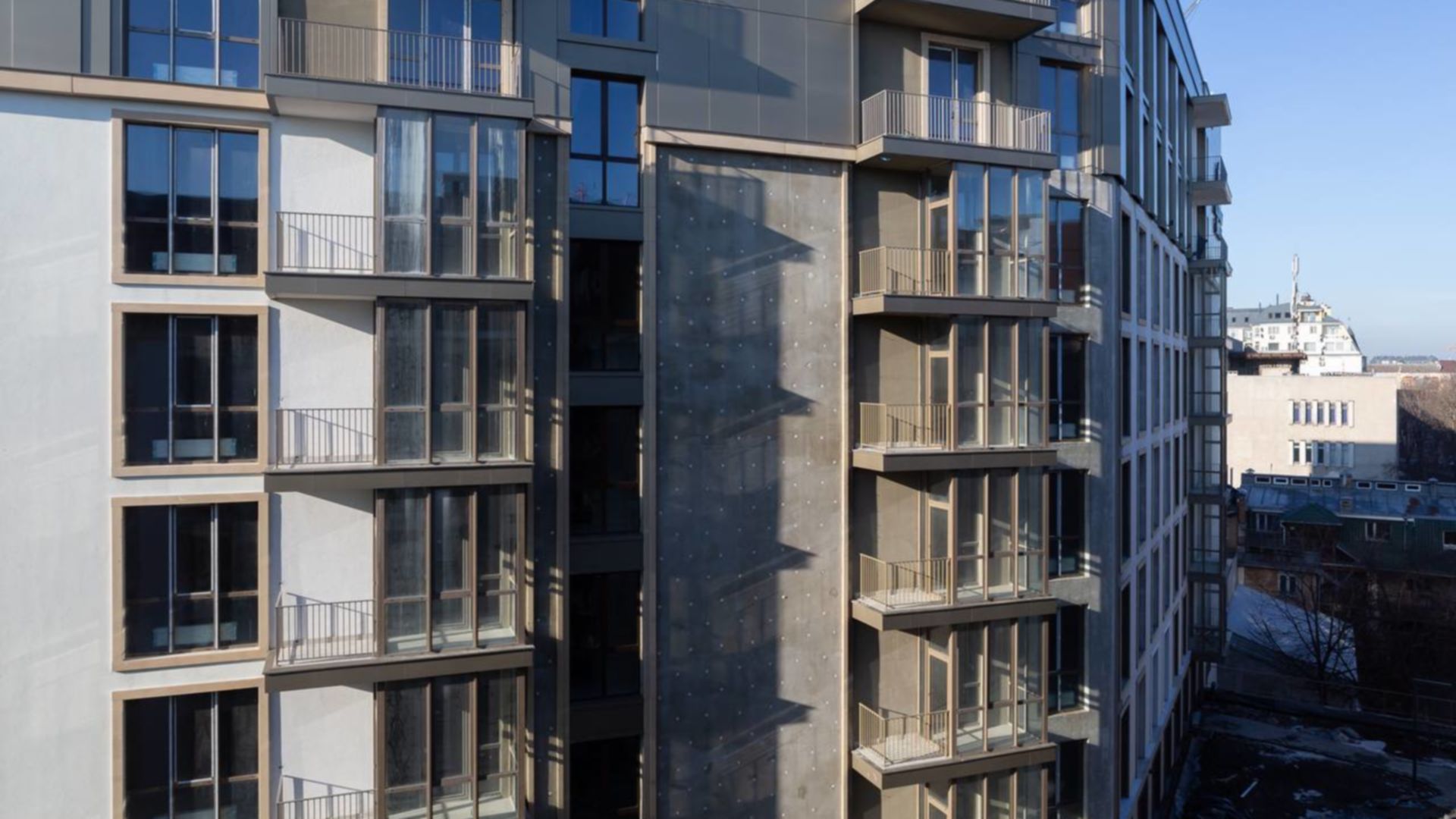

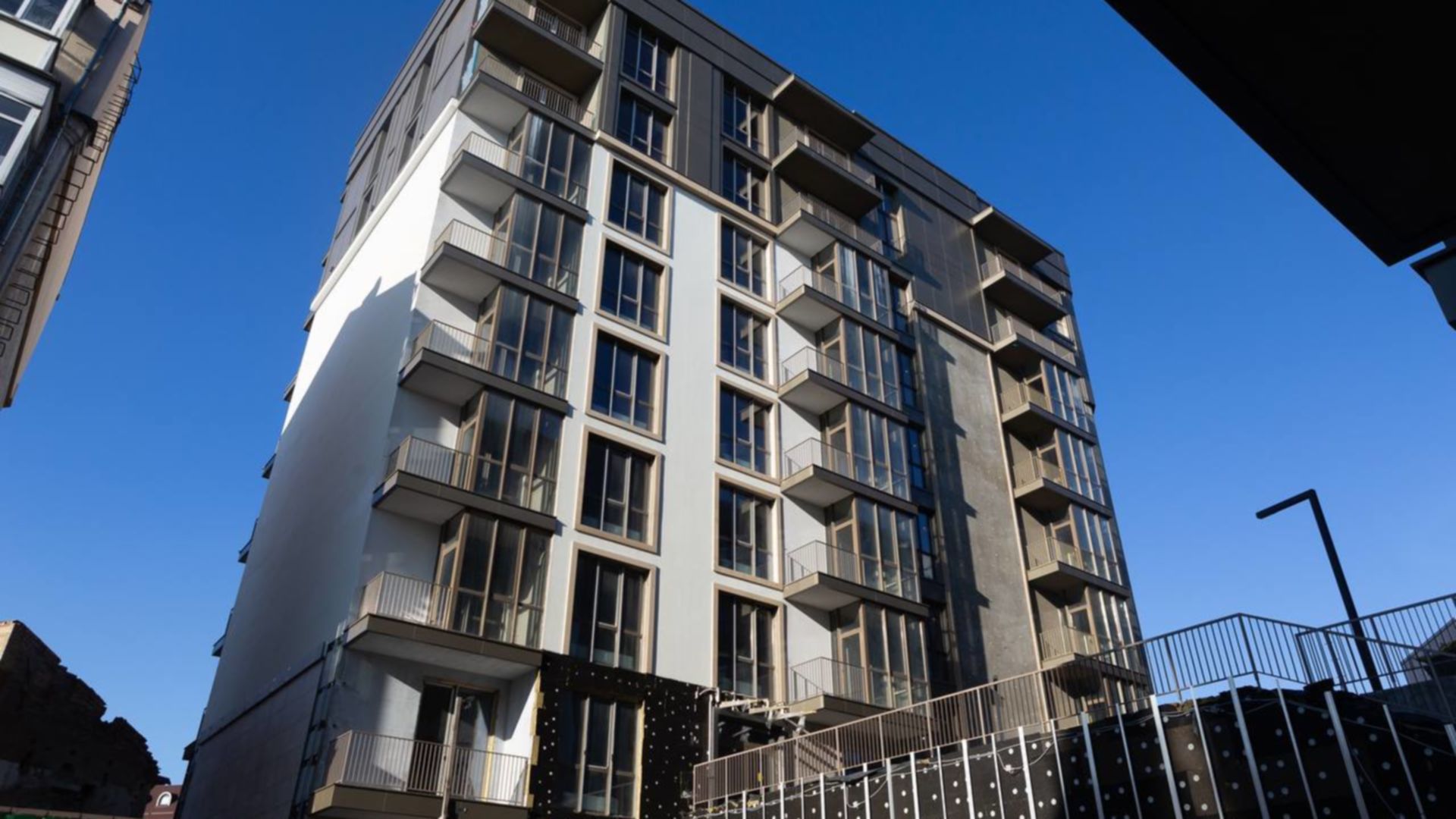

Станом на лютий 2024
перевірено інспектором DIM.RIA

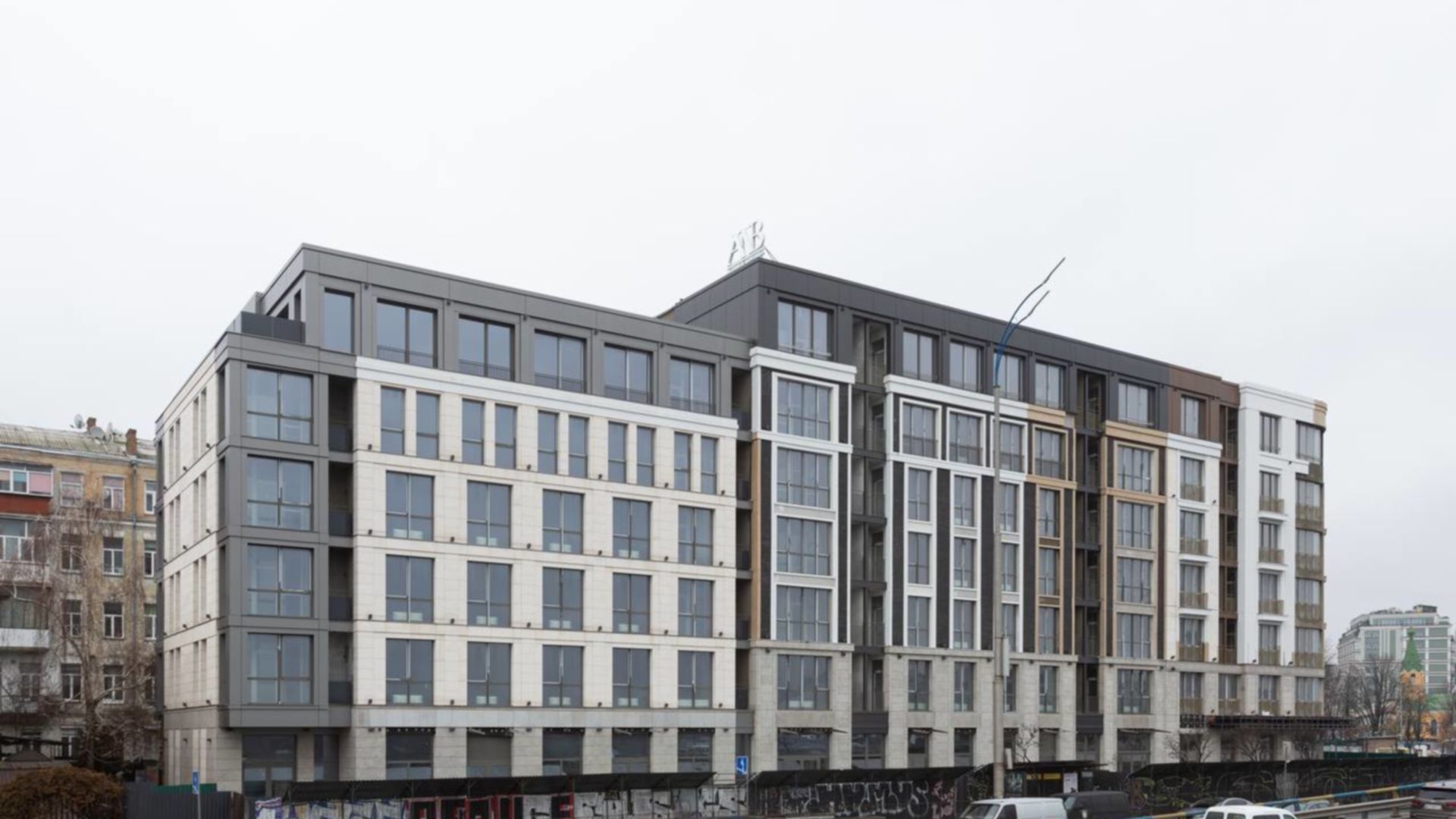

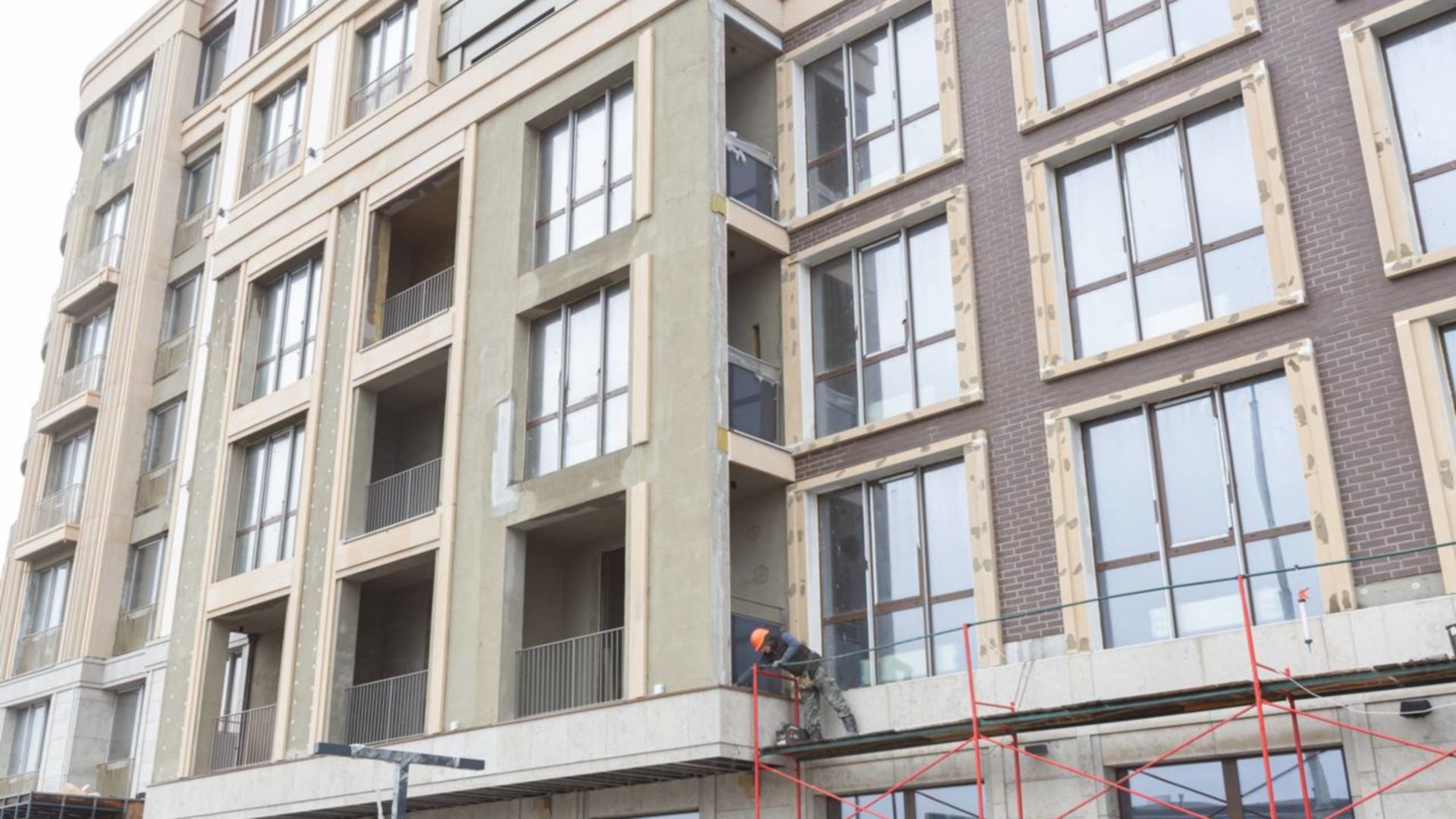

Станом на січень 2024

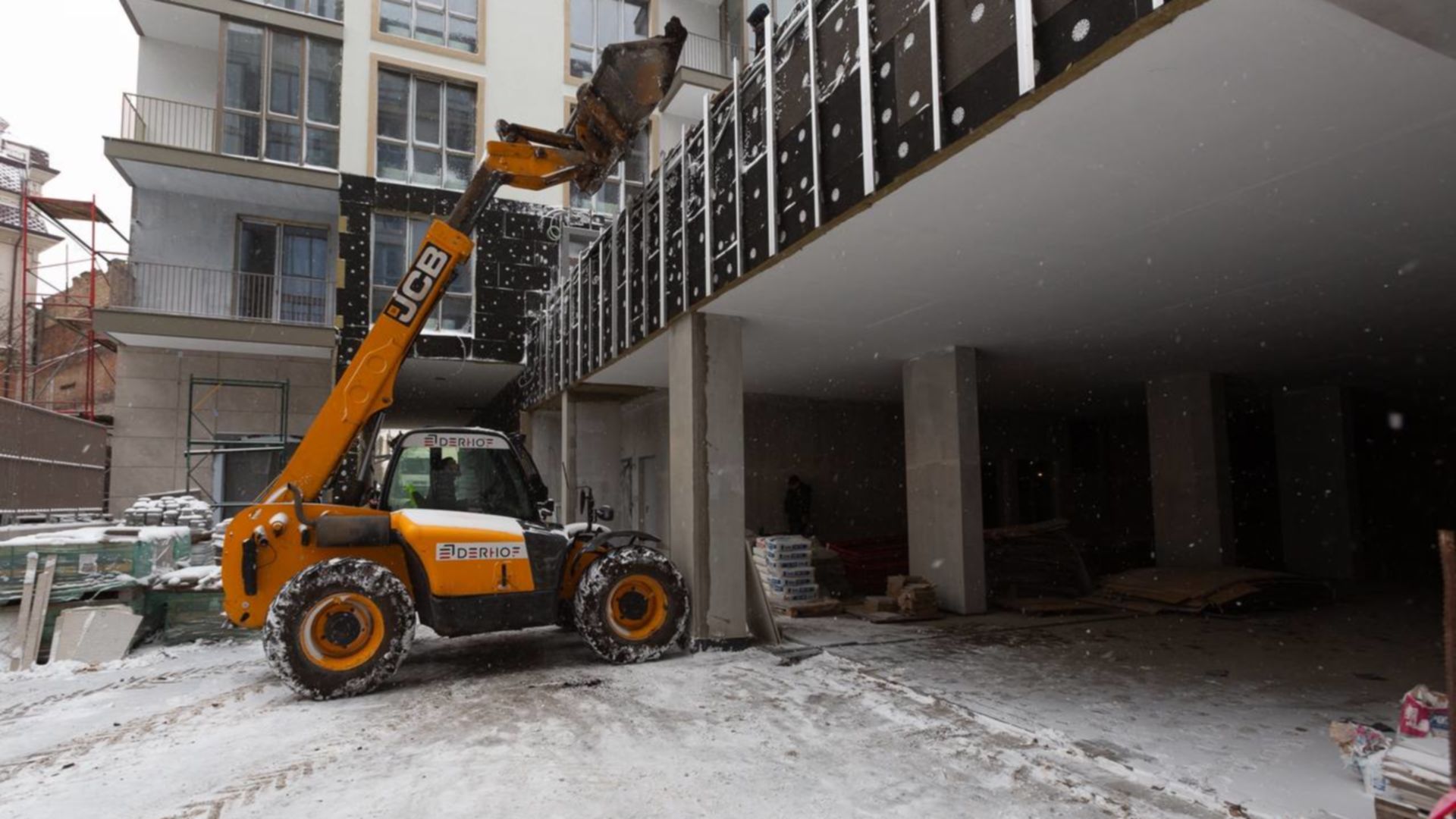

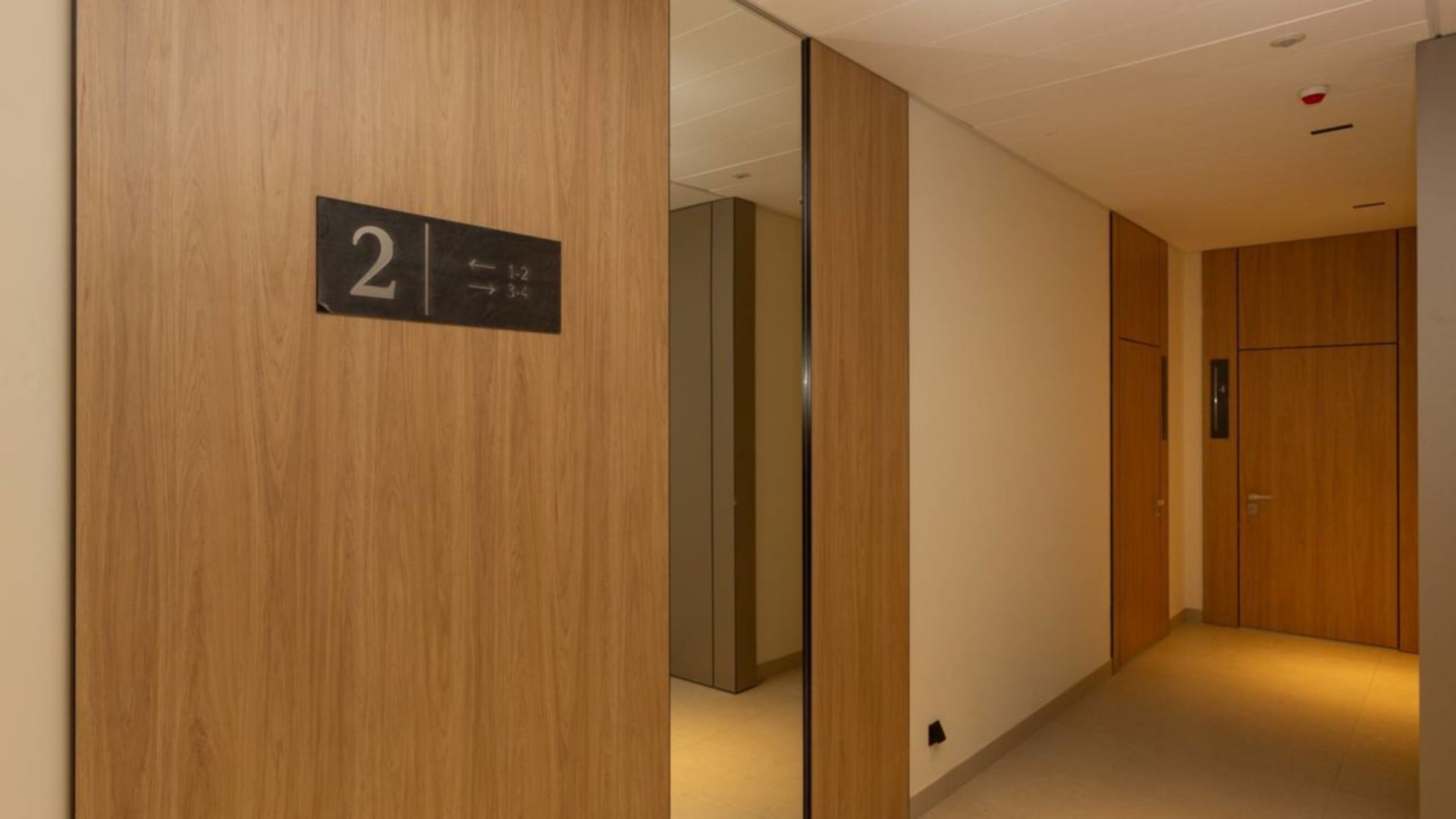

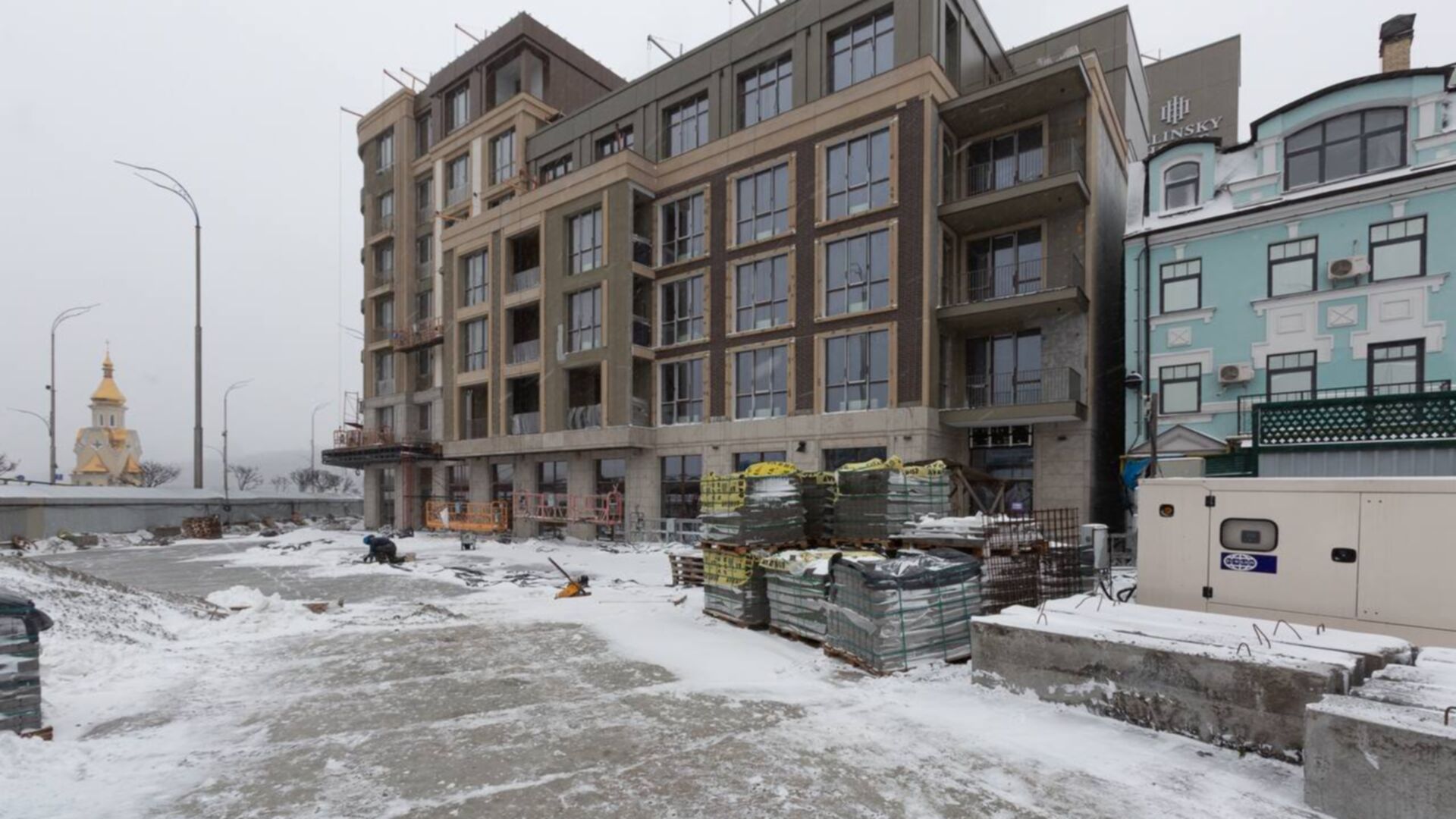

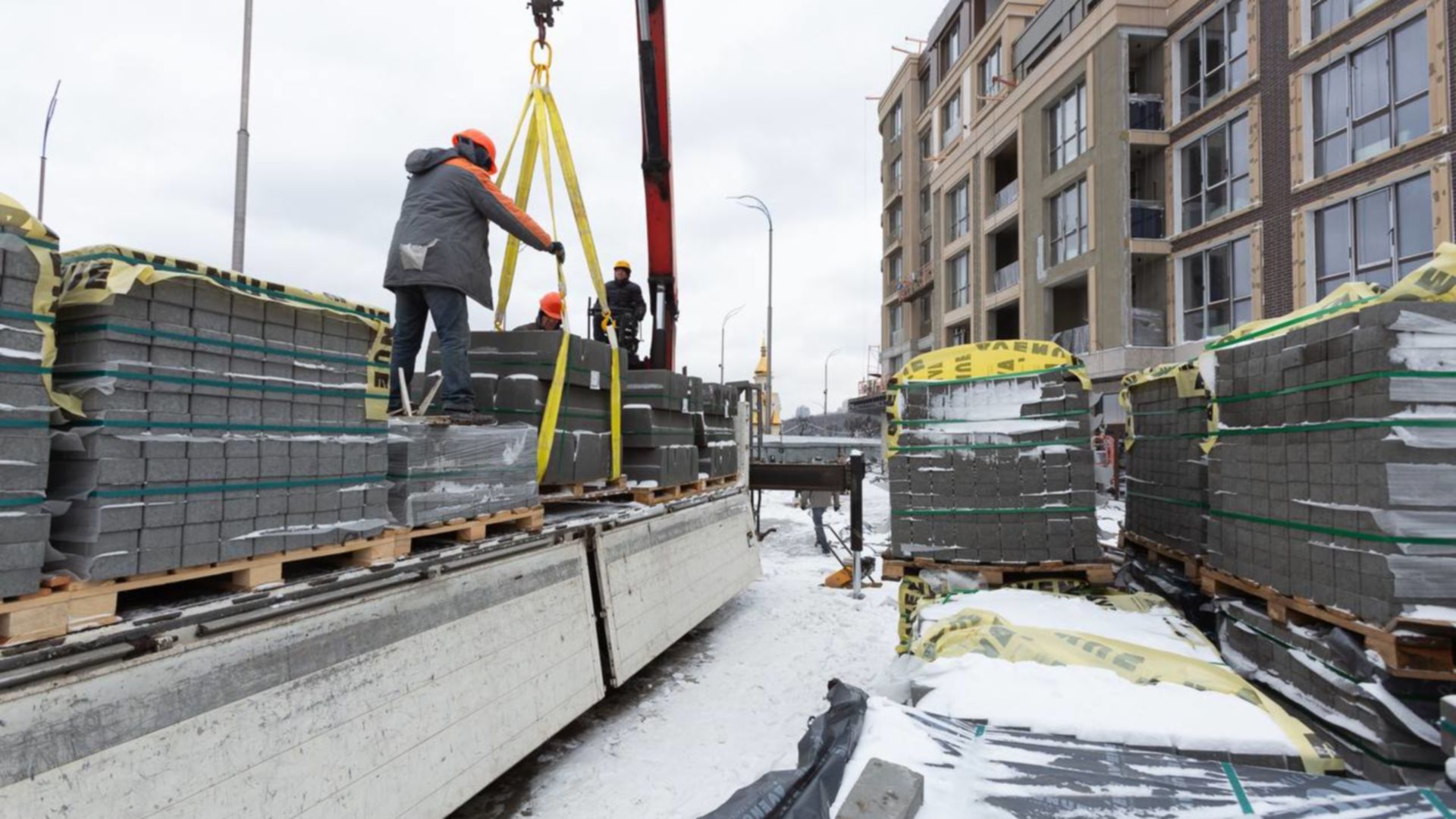

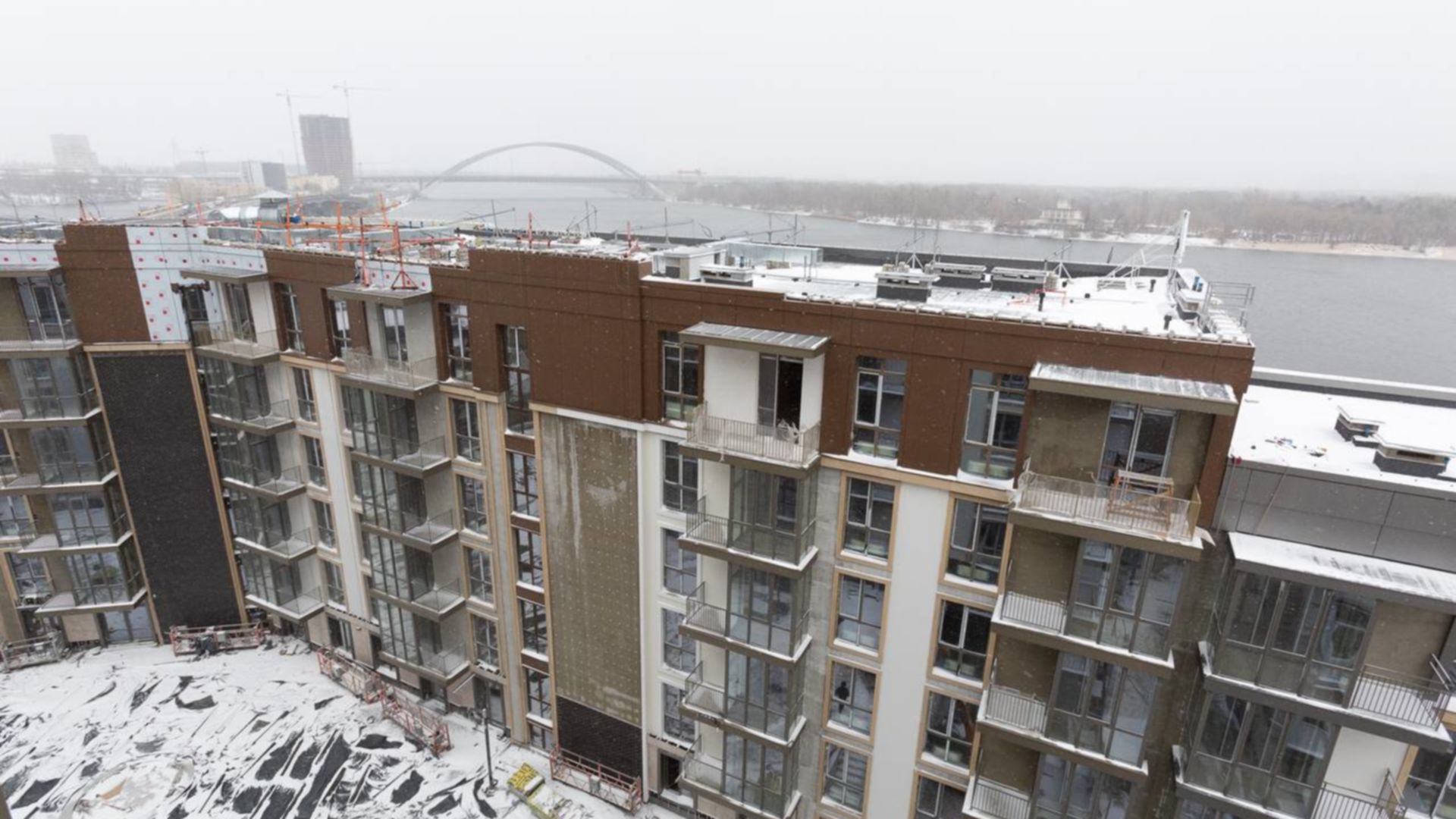

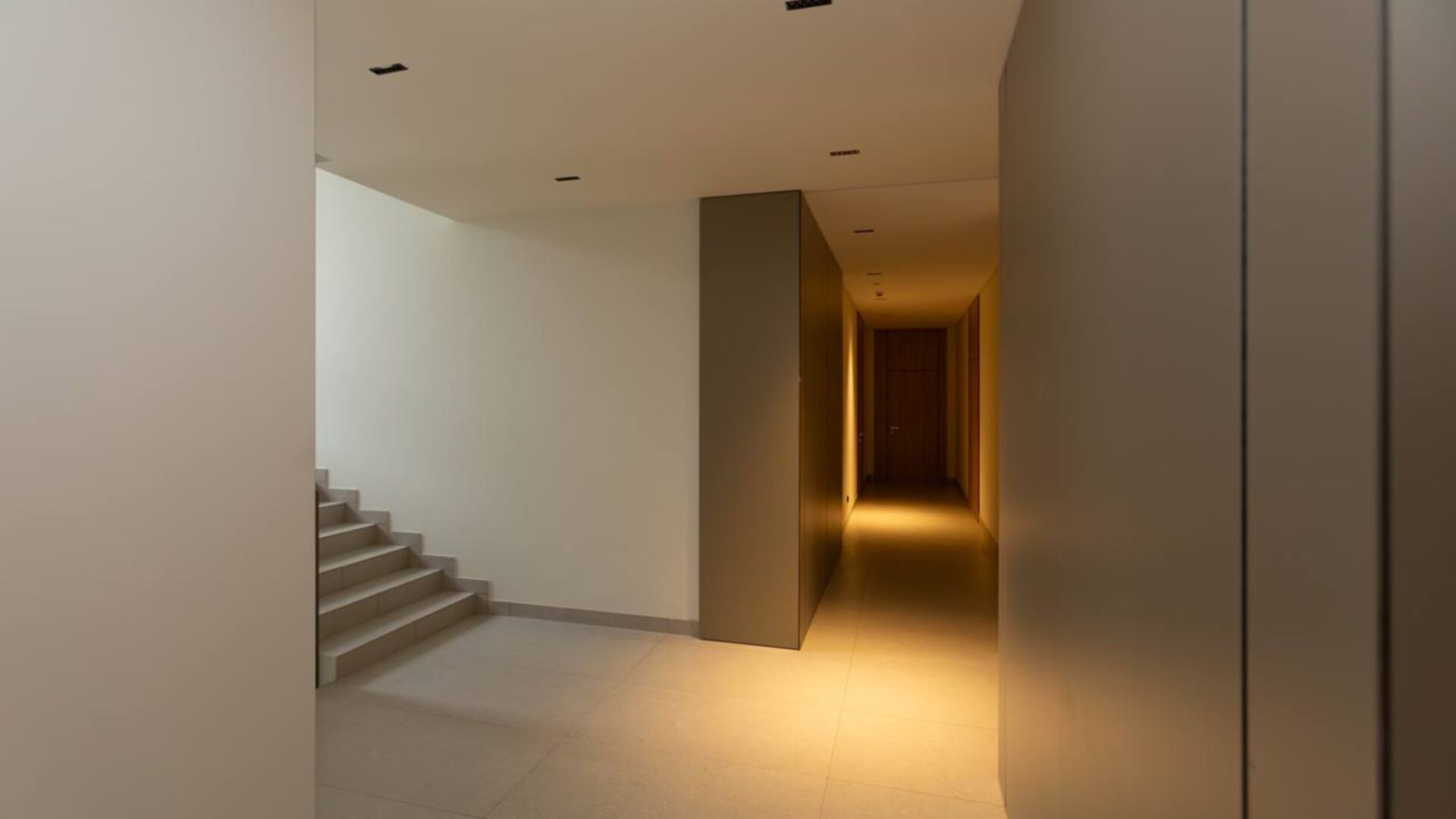

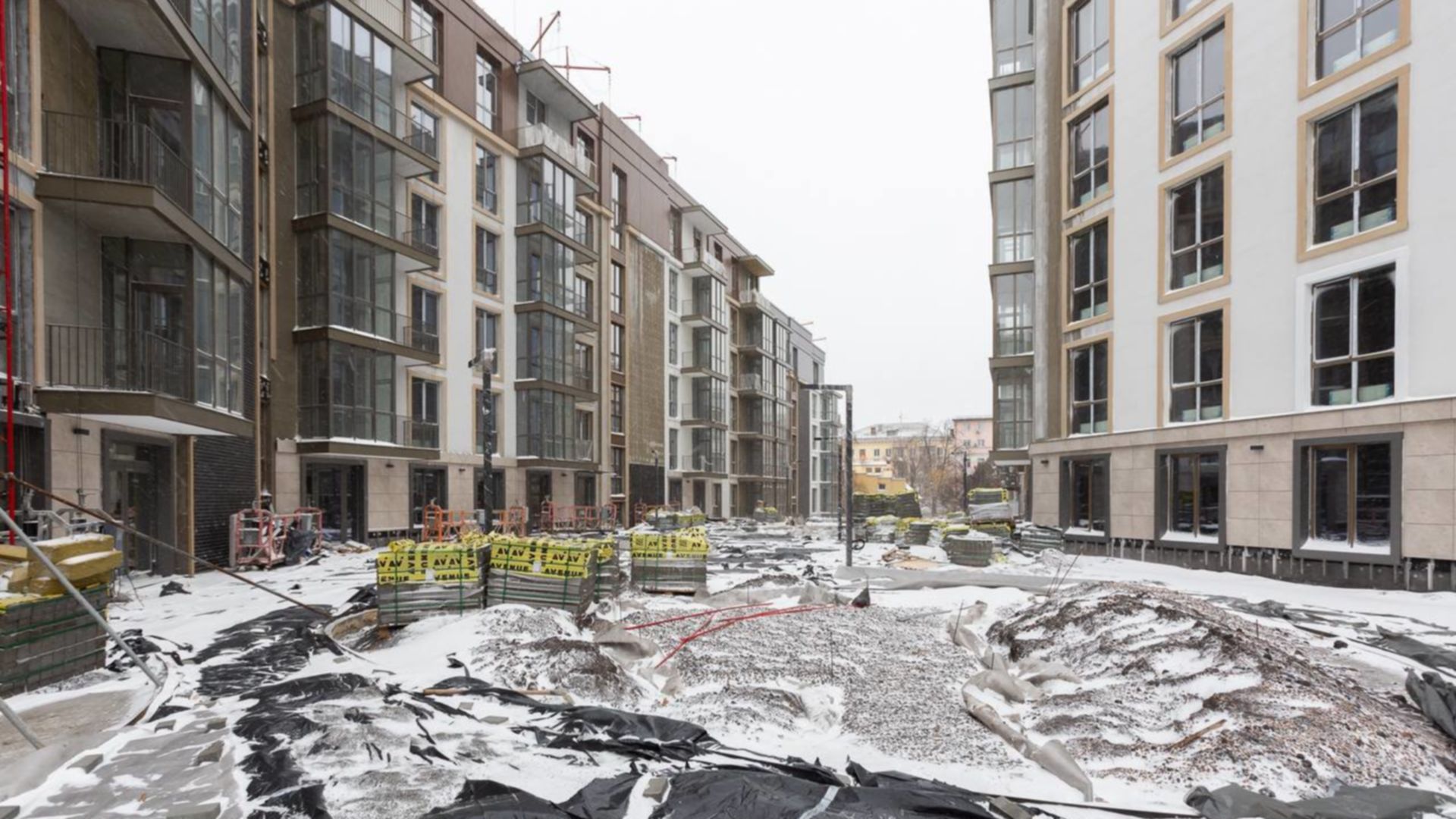

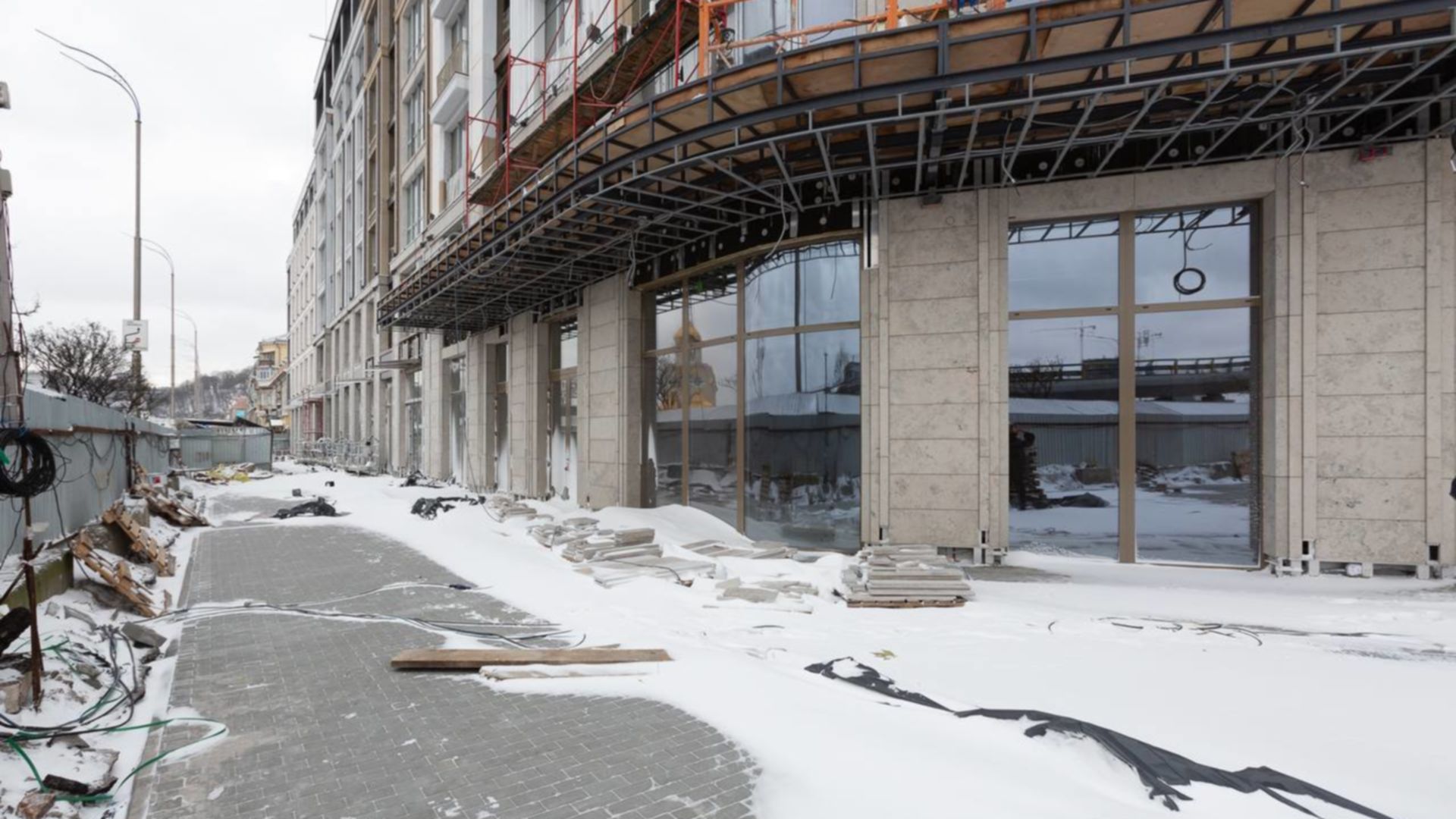

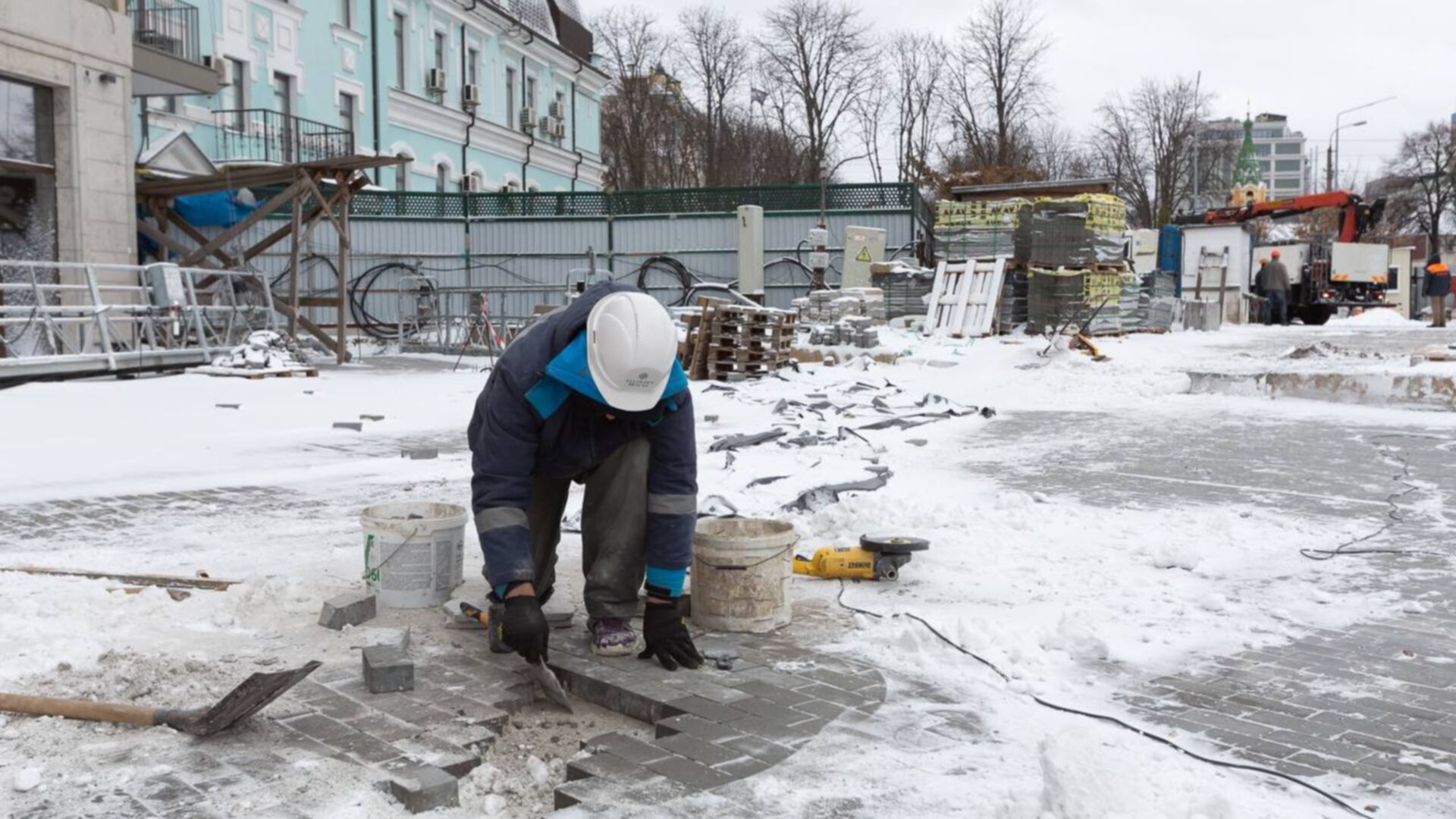

Станом на грудень 2023

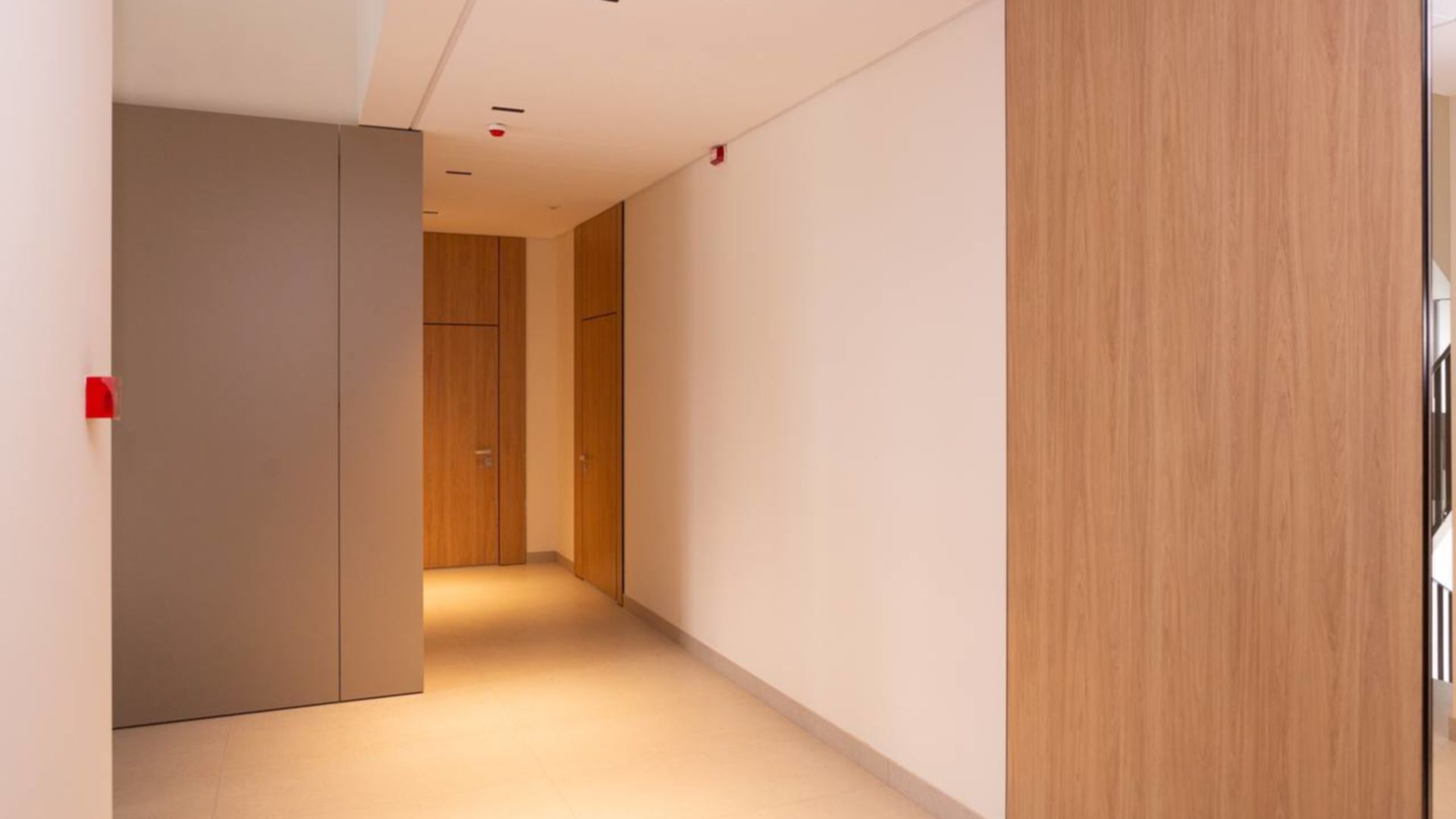

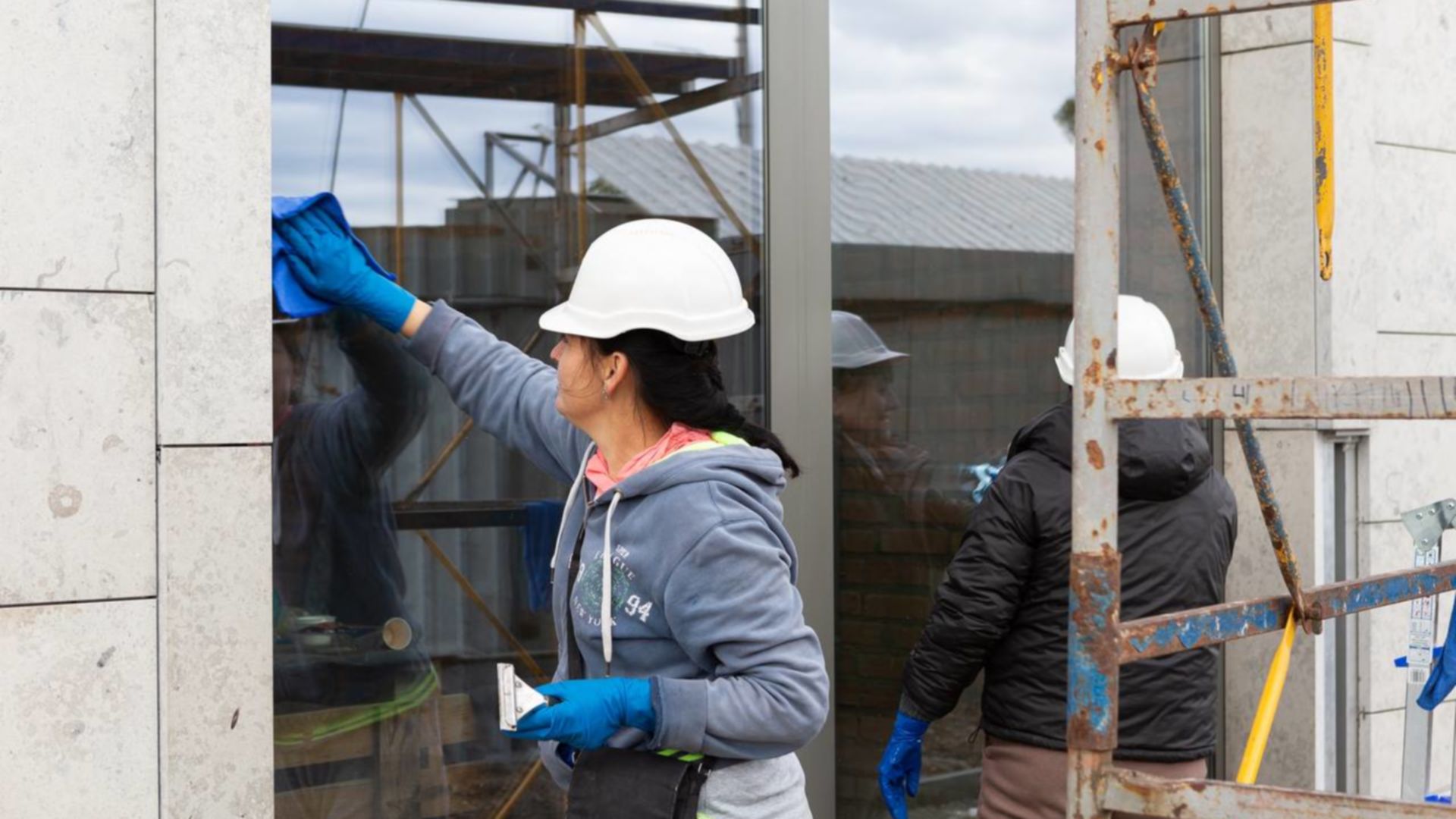

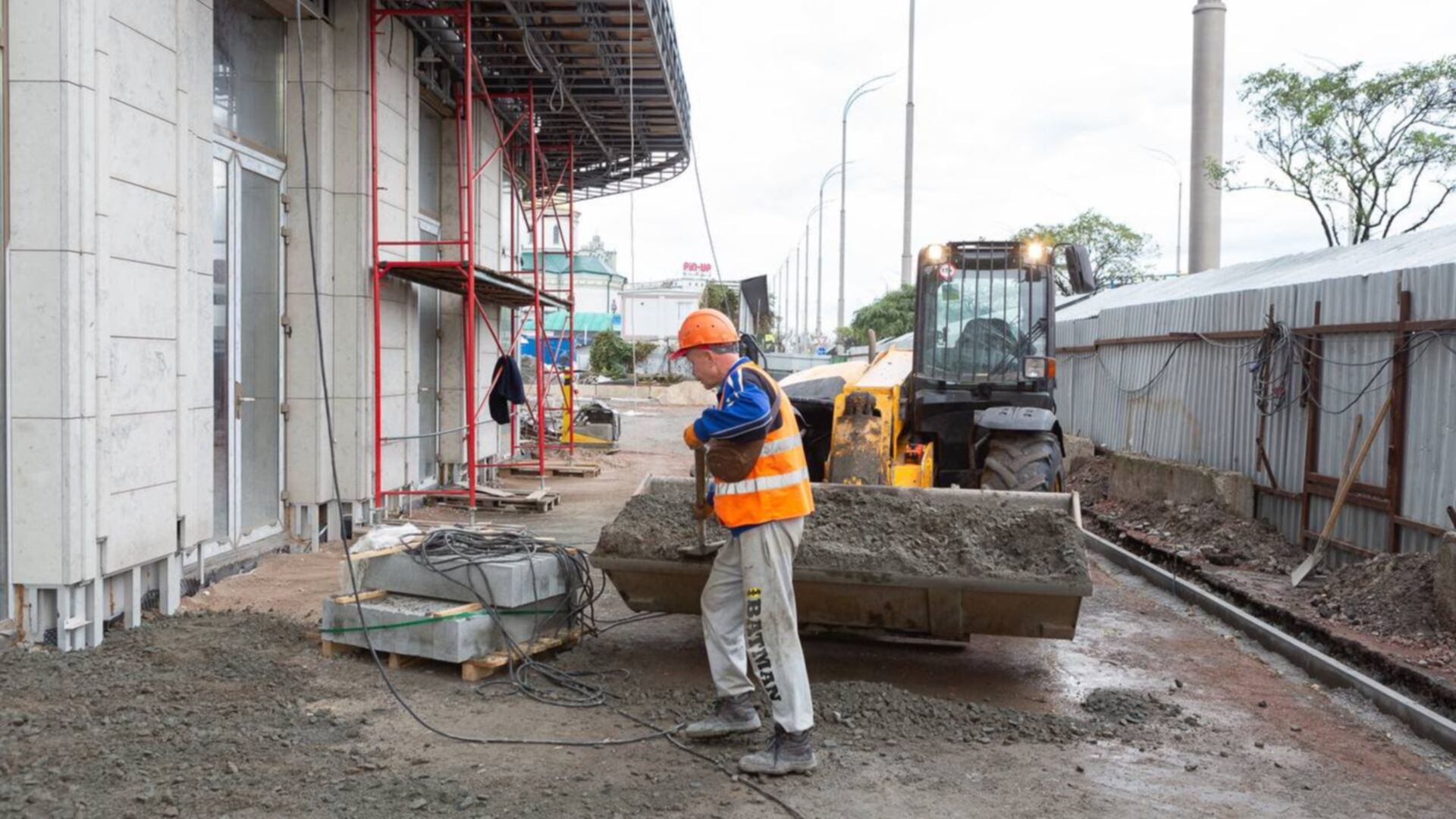

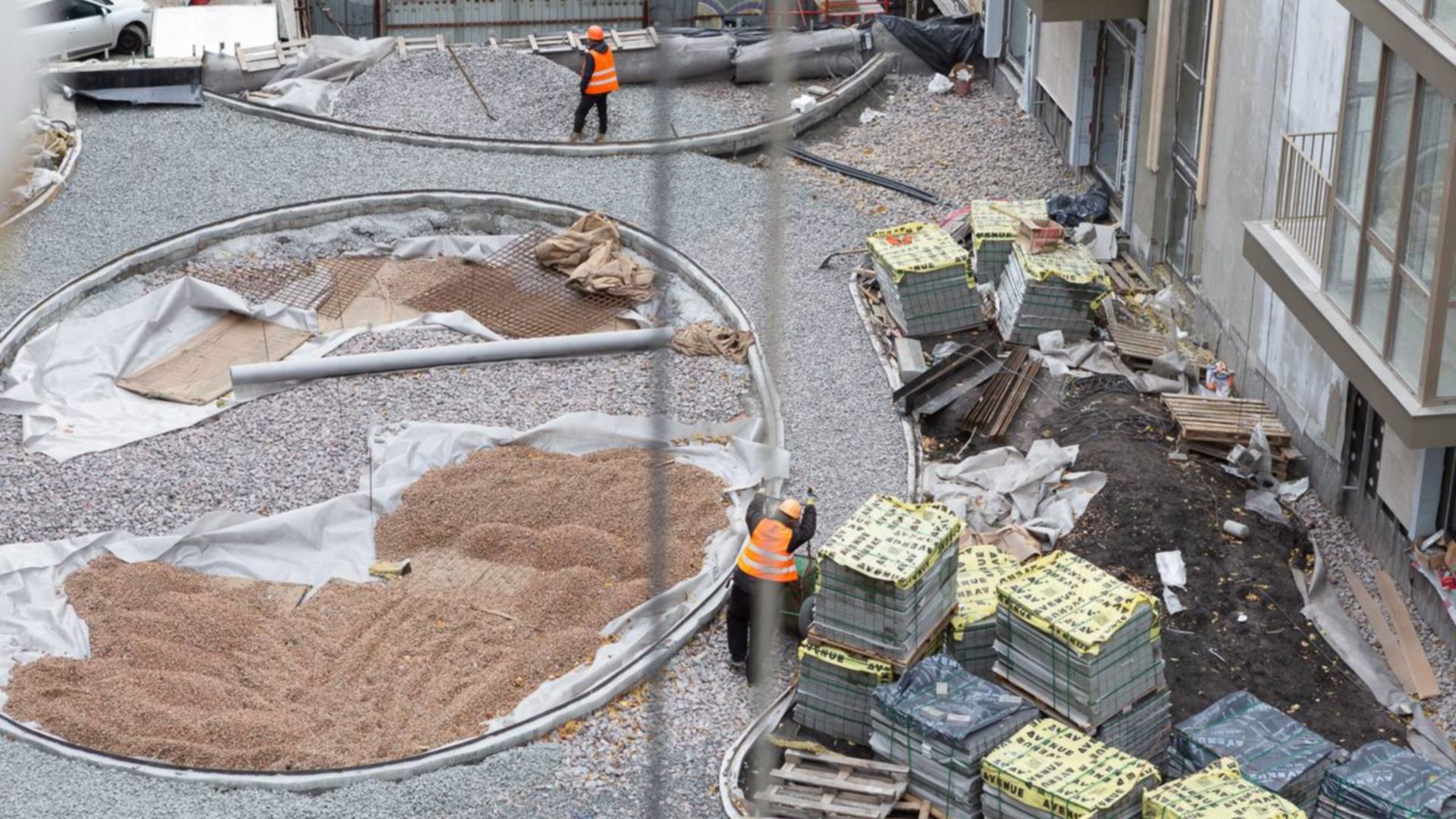

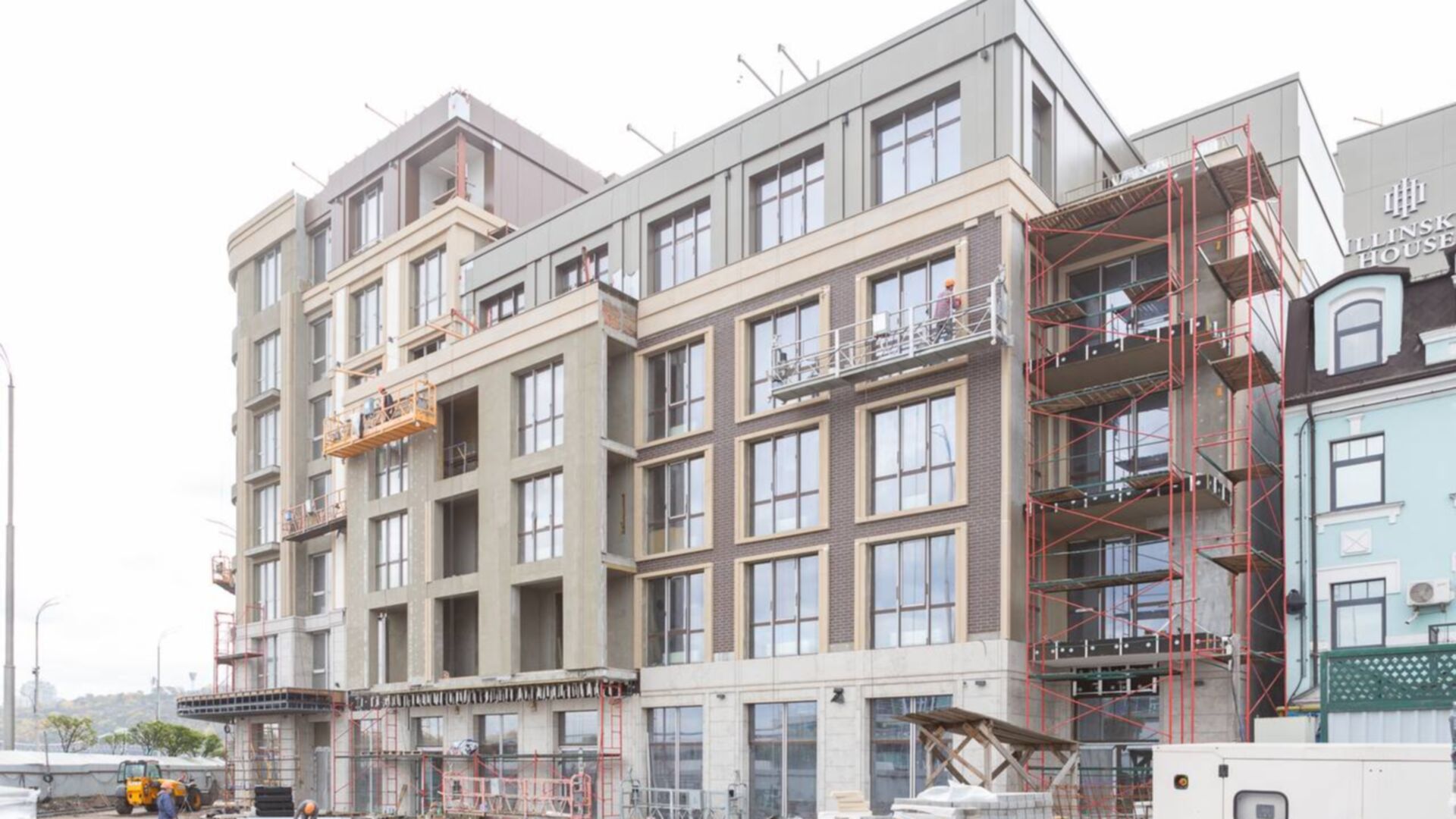

Станом на листопад 2023

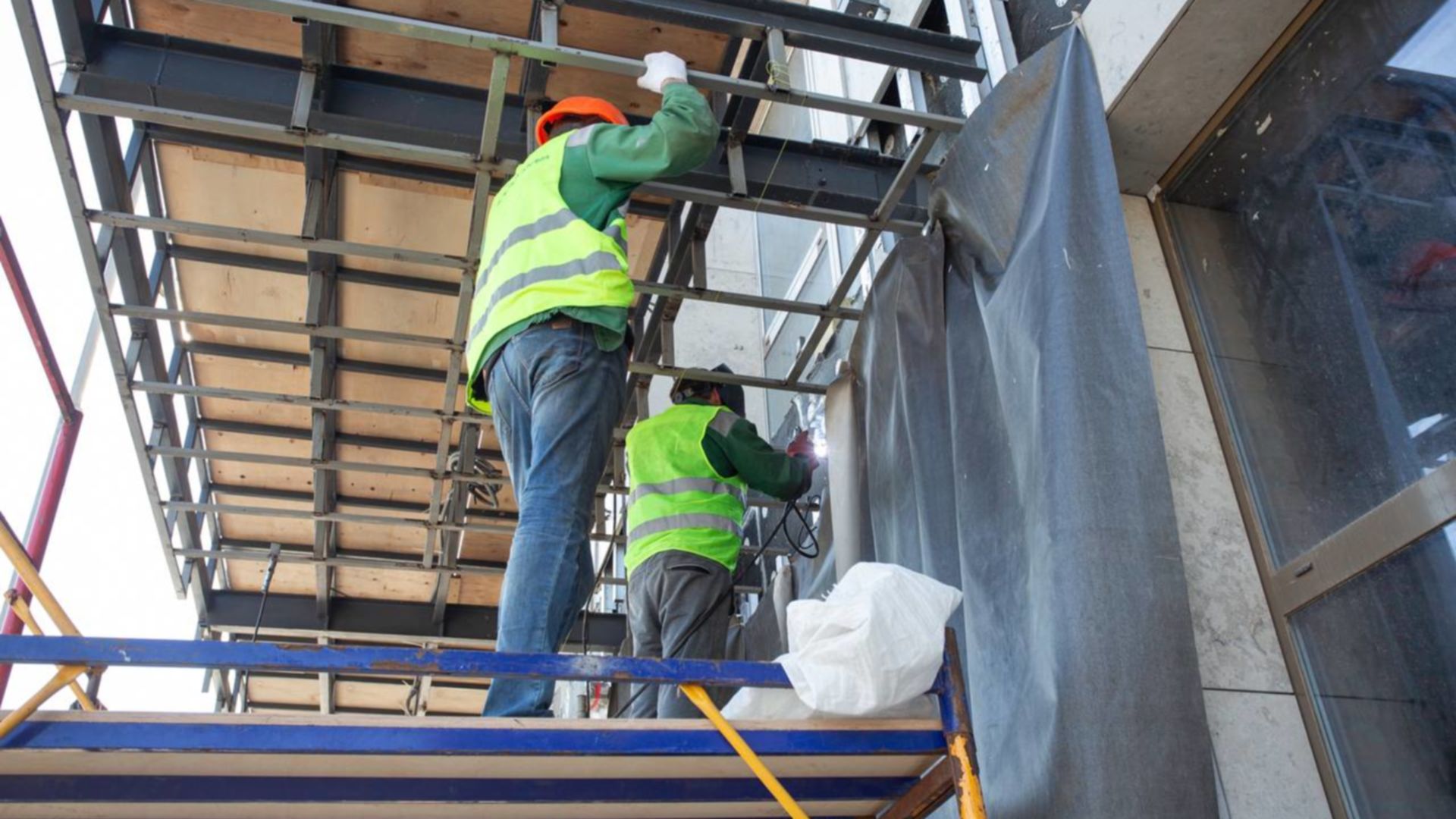

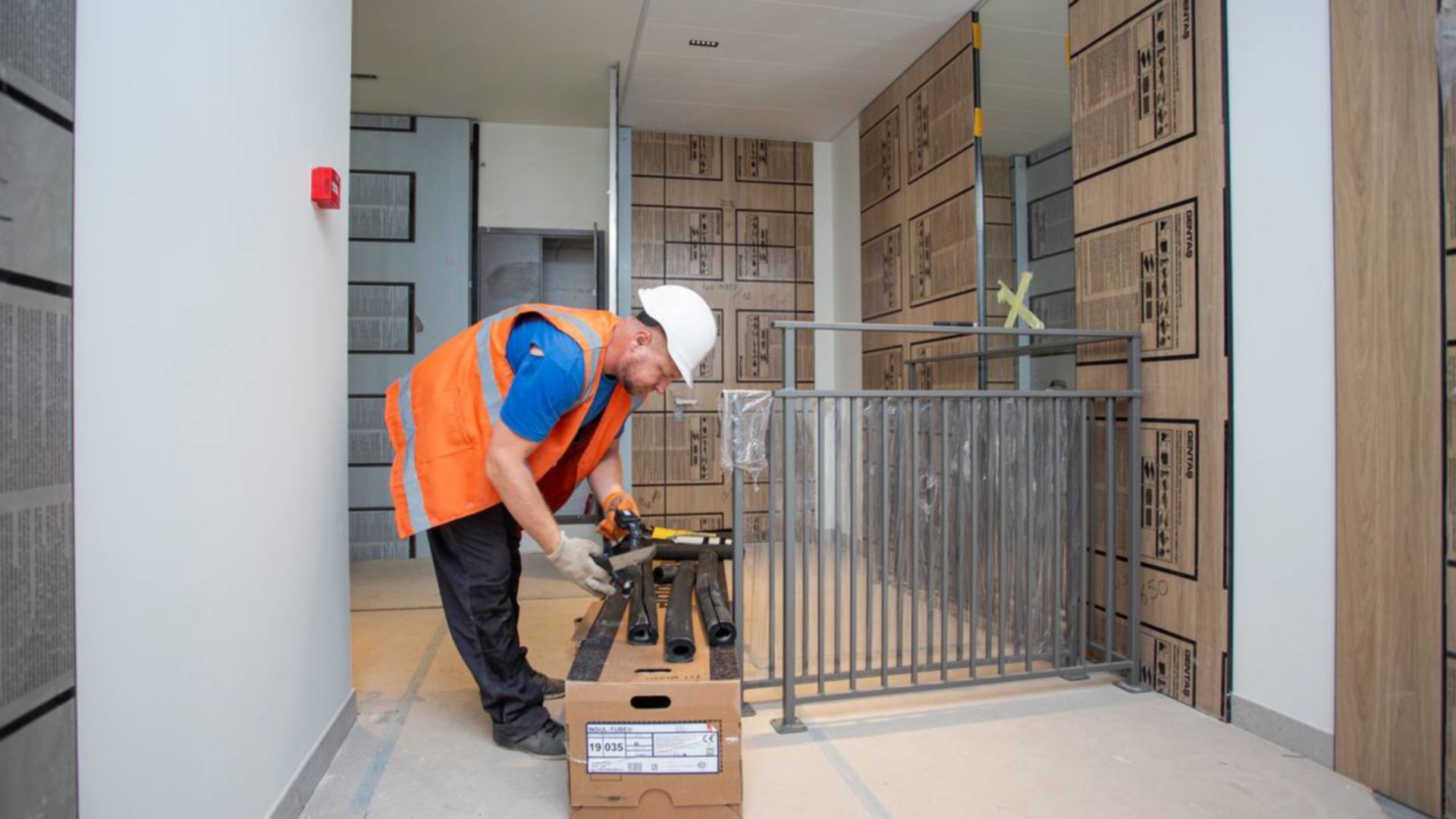

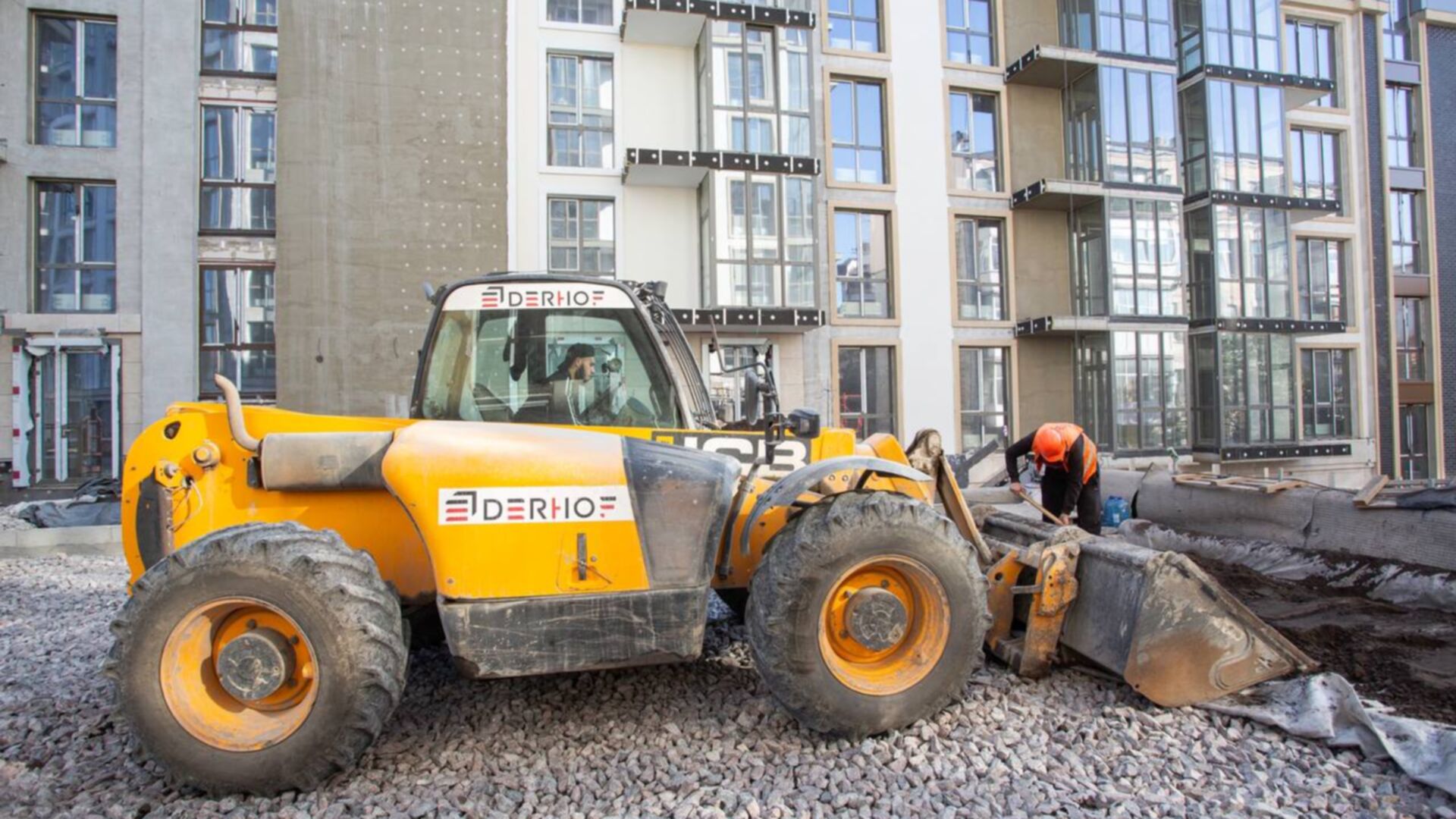

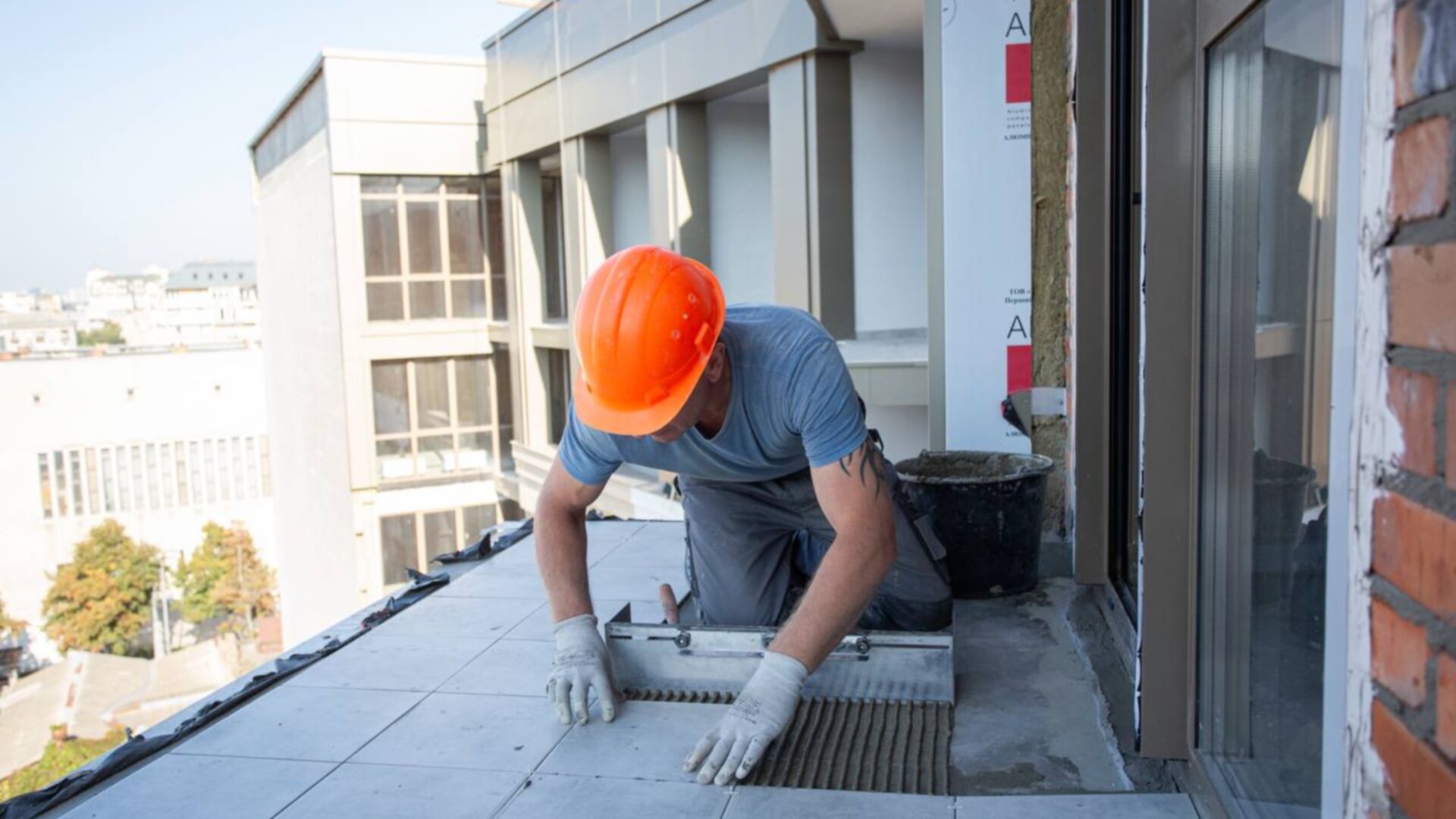

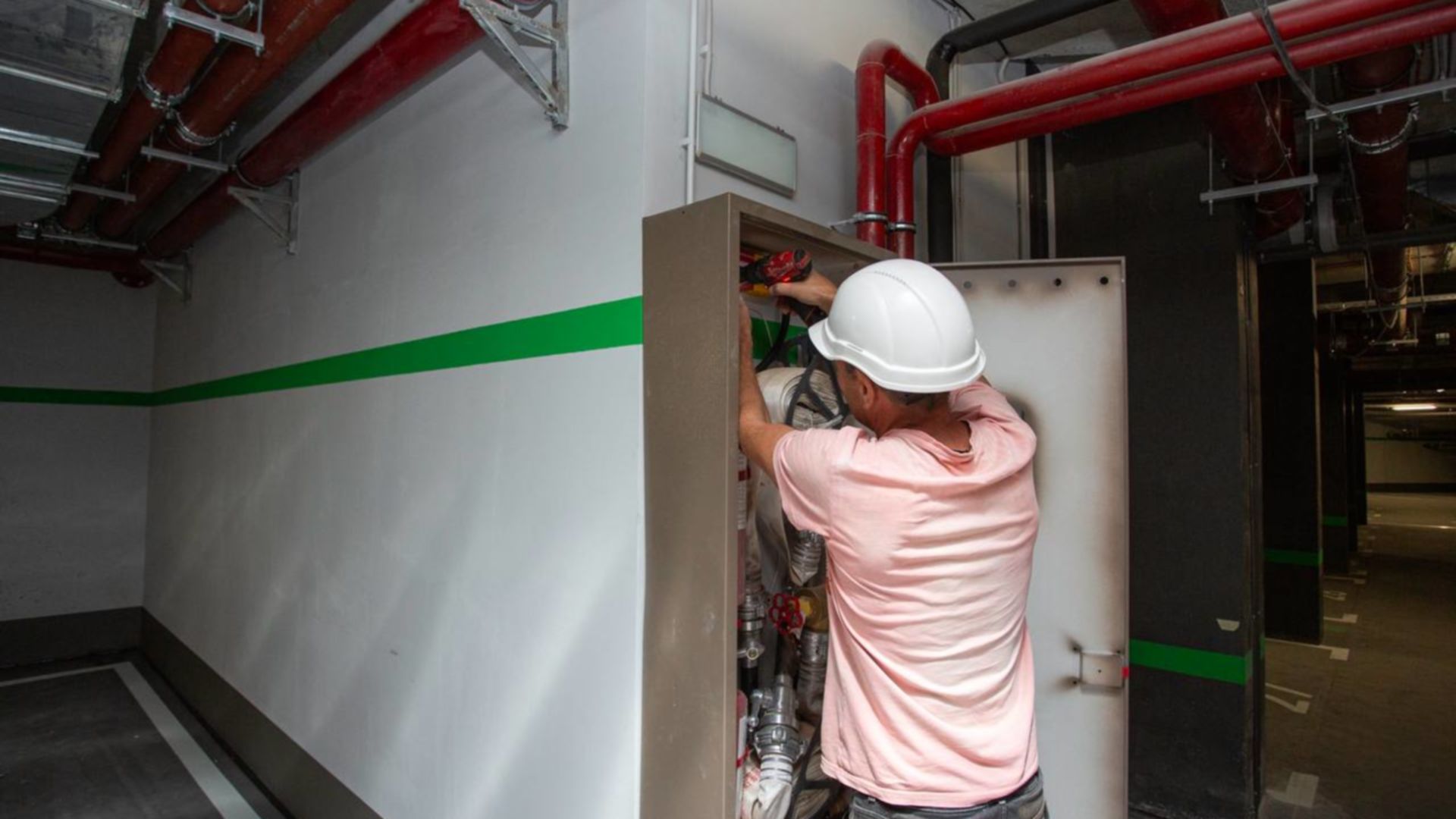

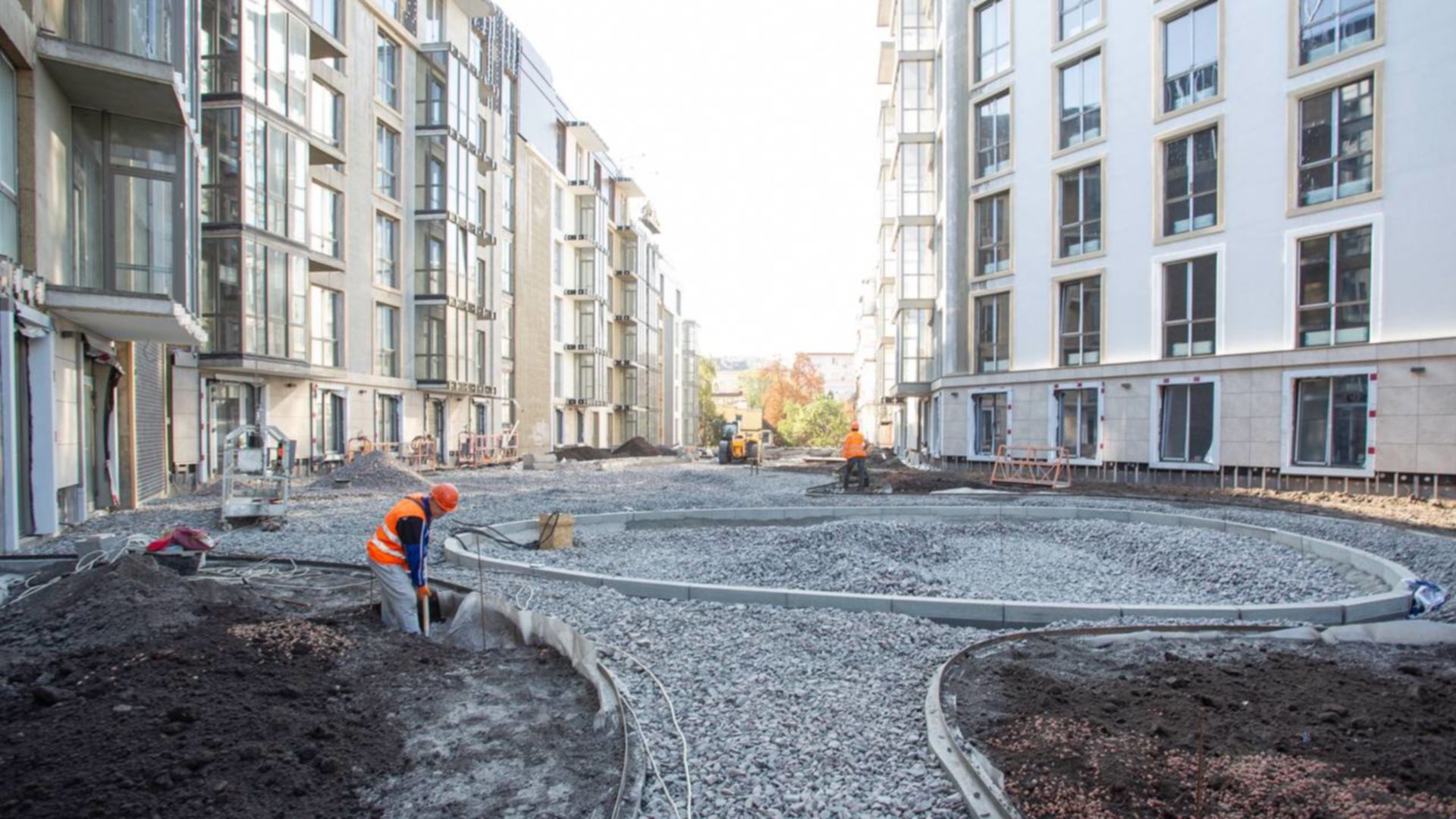

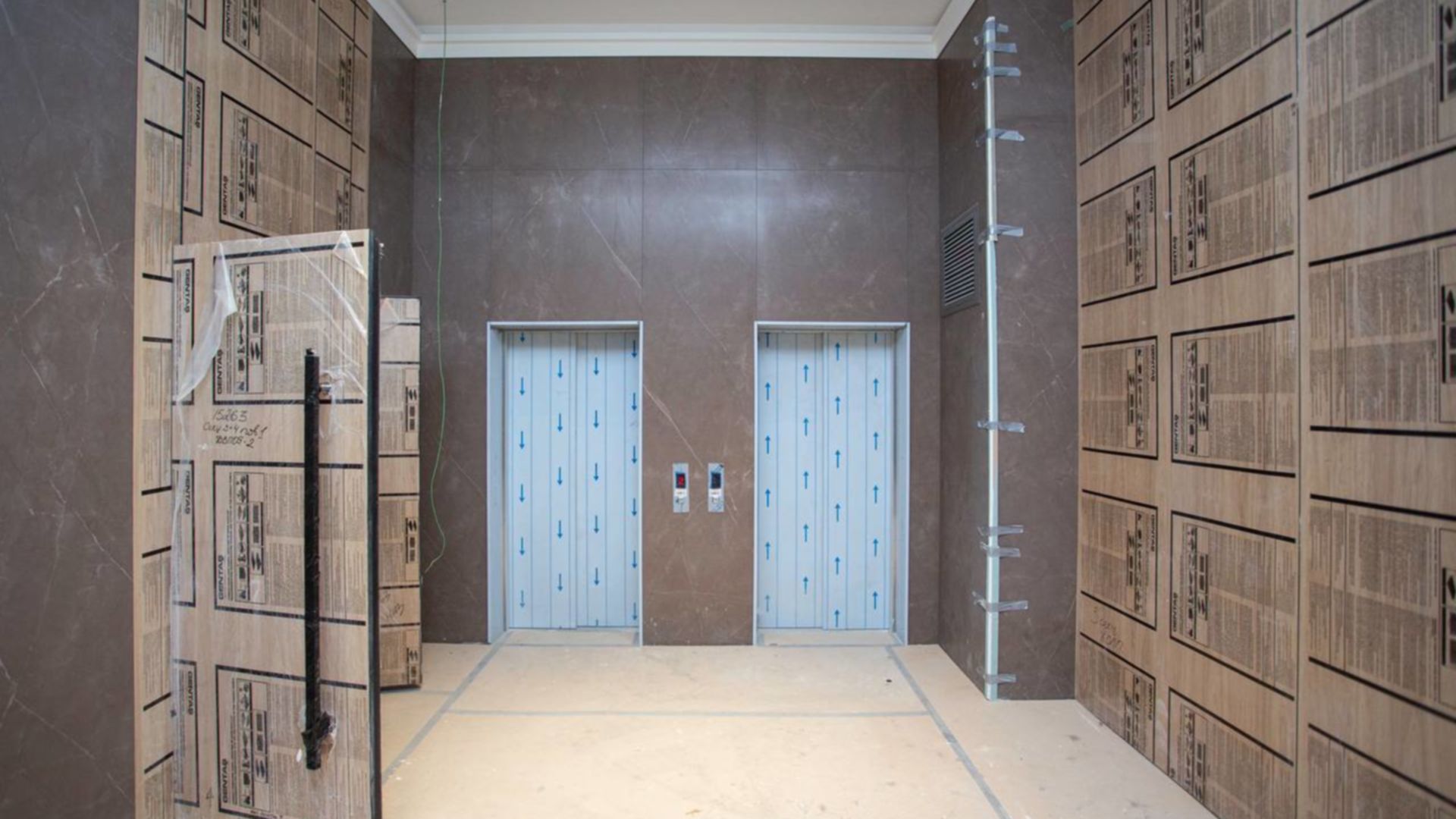

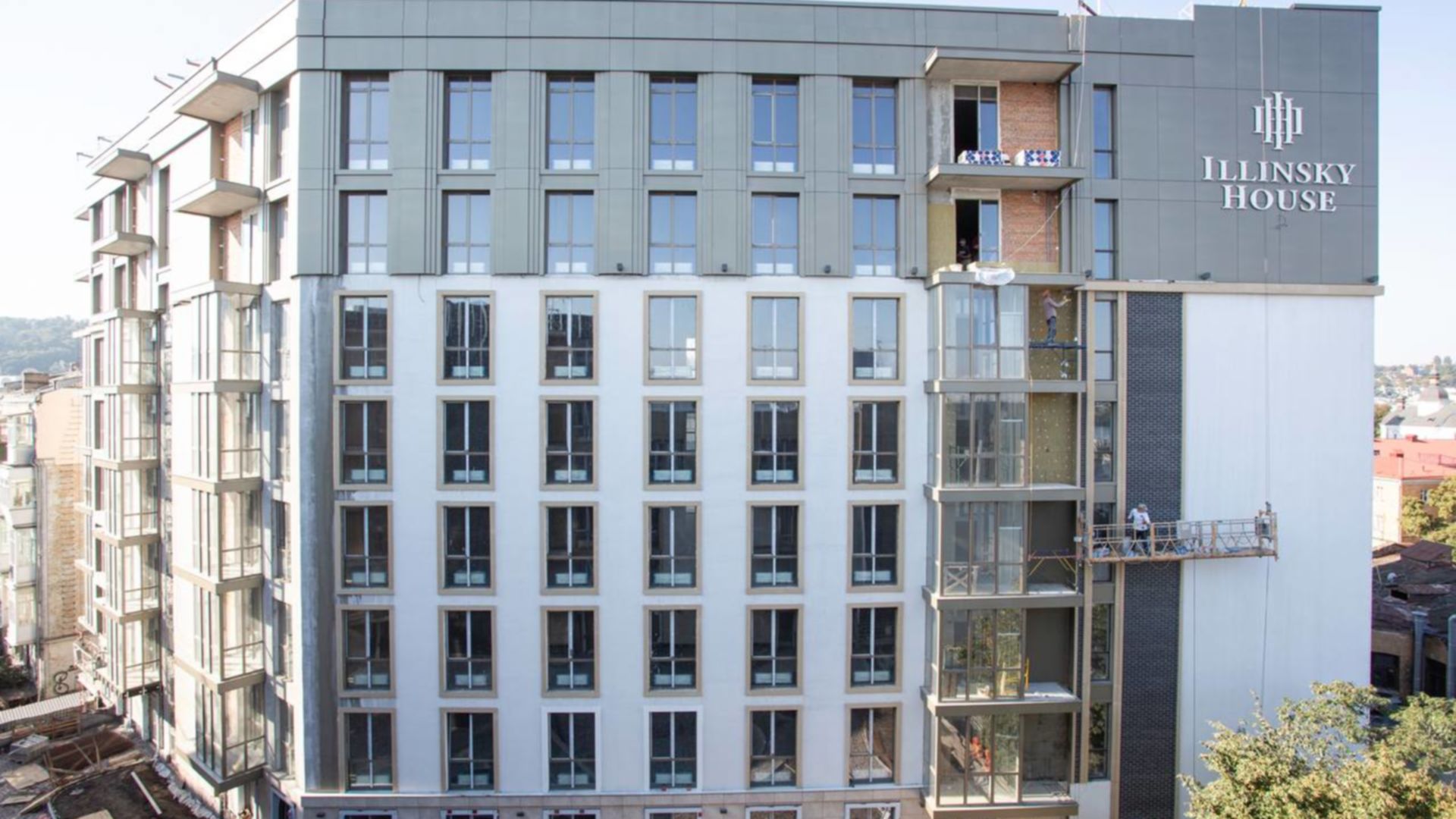

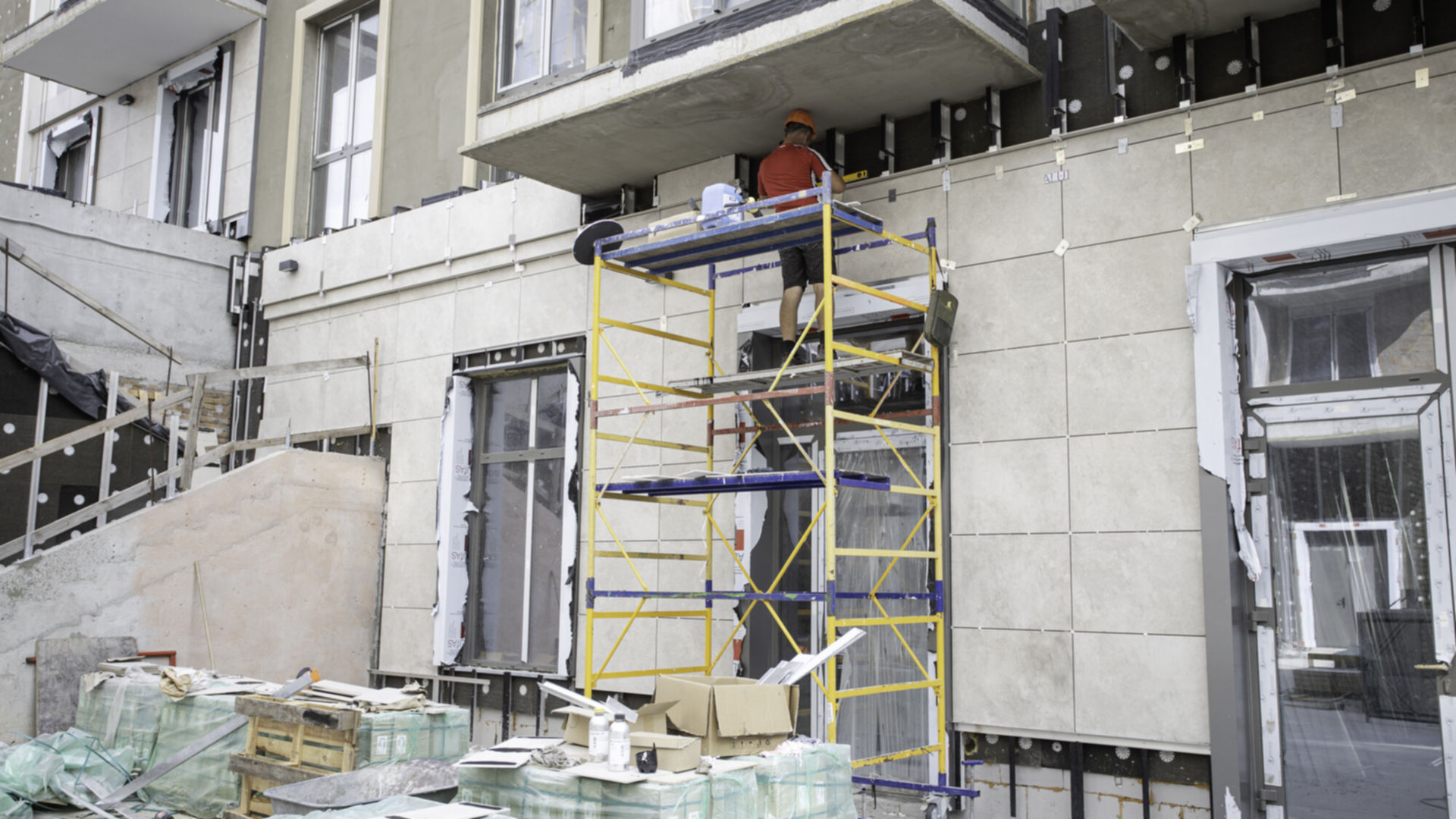

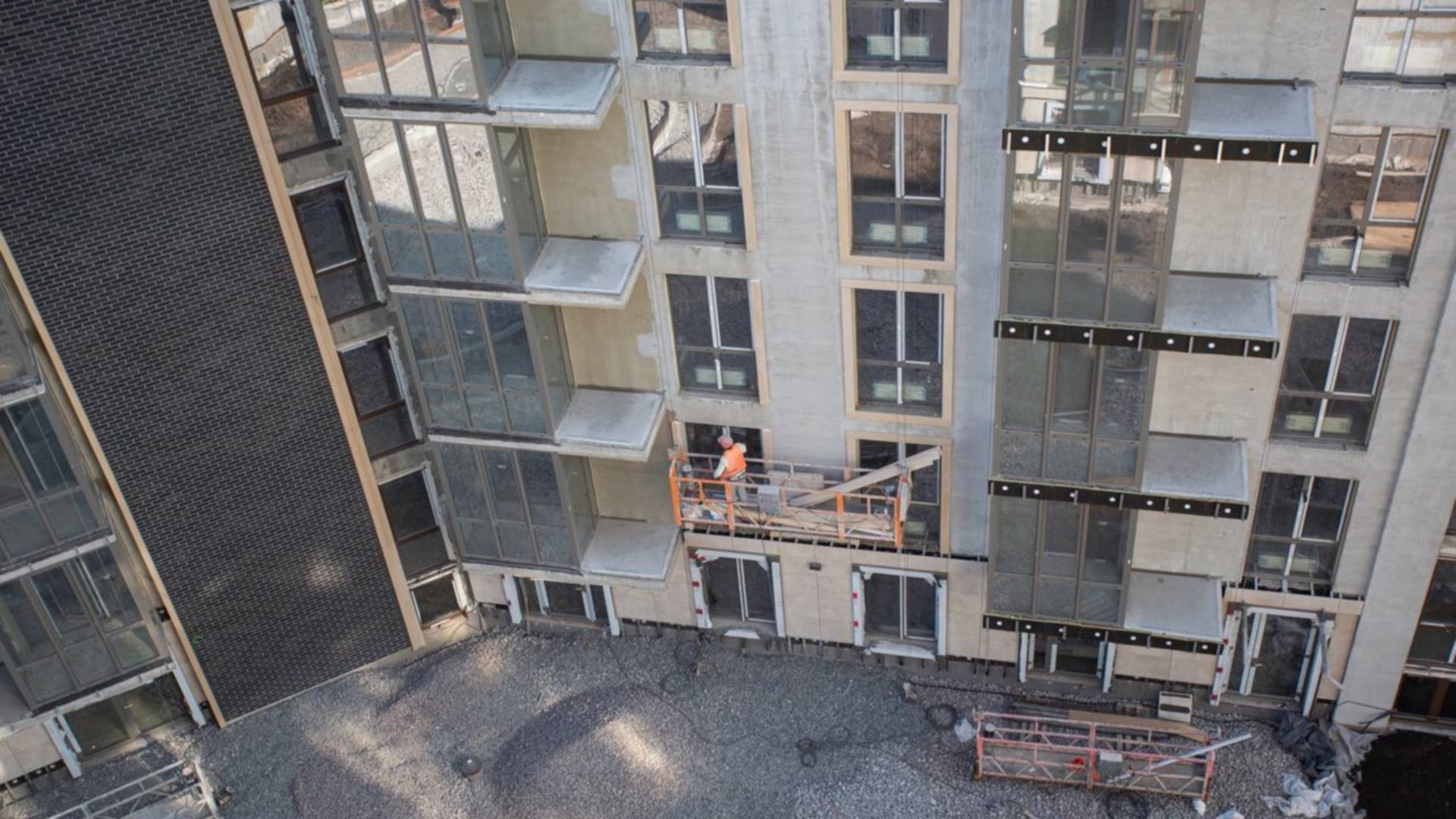

Станом на жовтень 2023

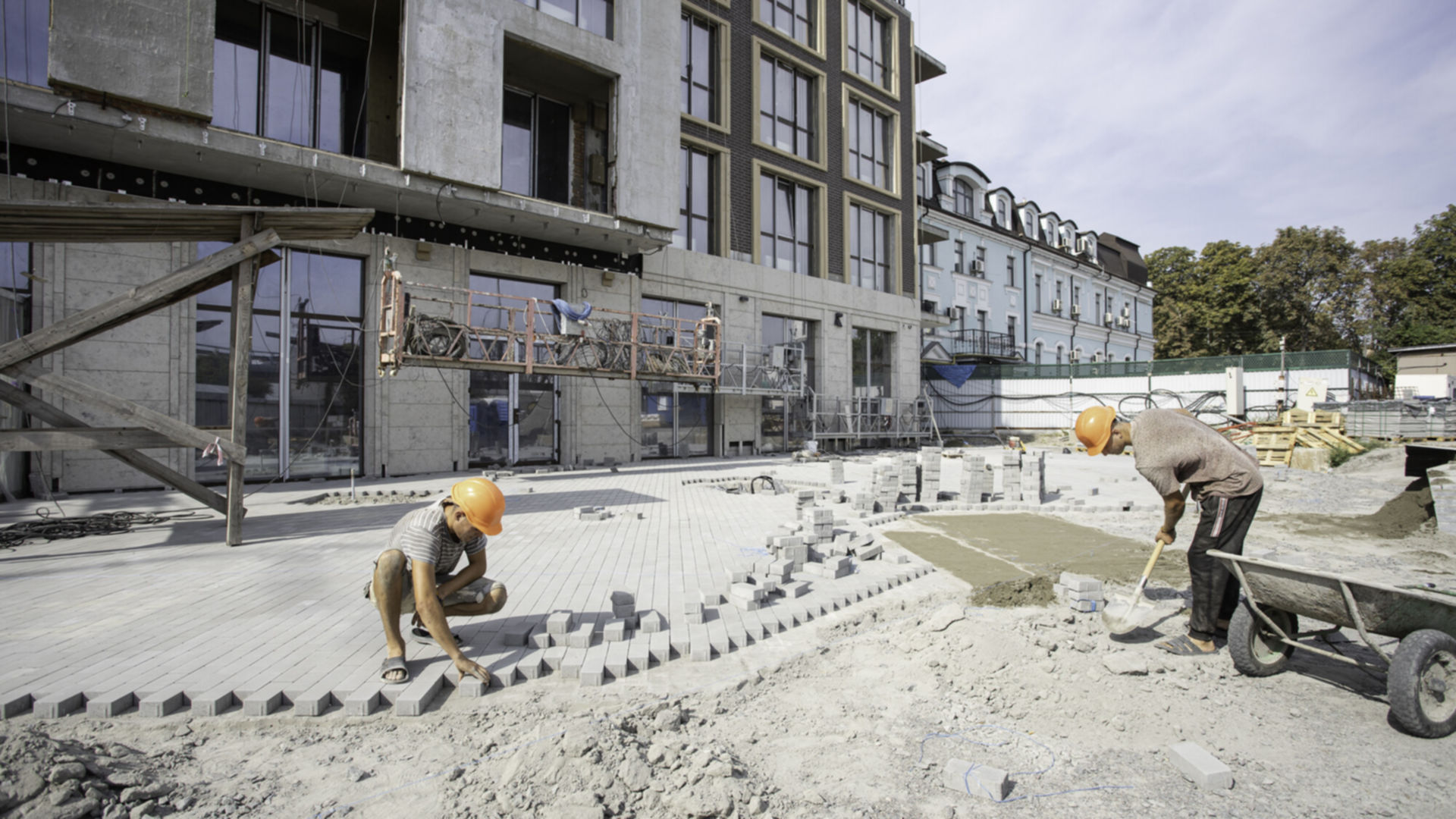

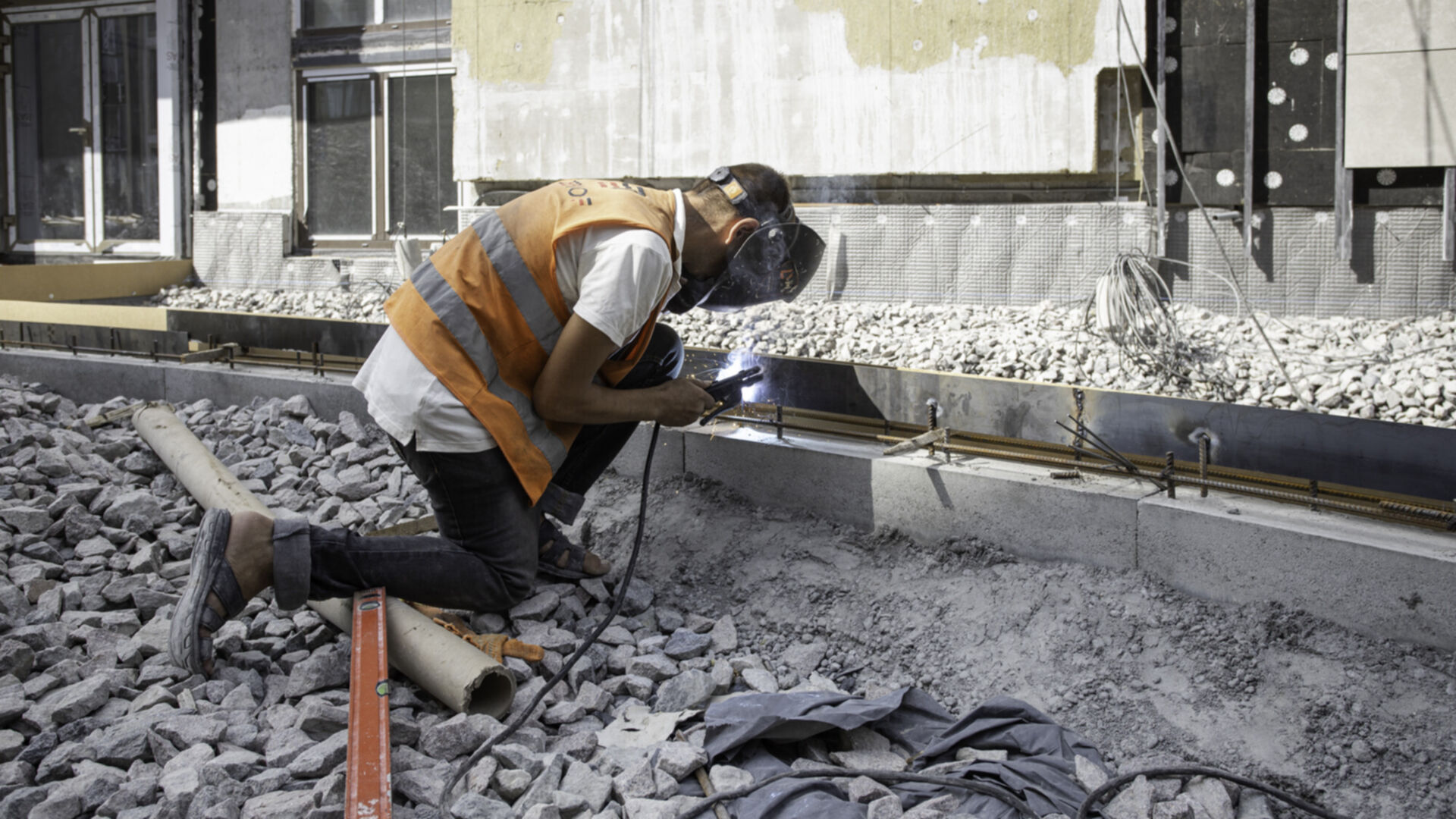

Станом на вересень 2023

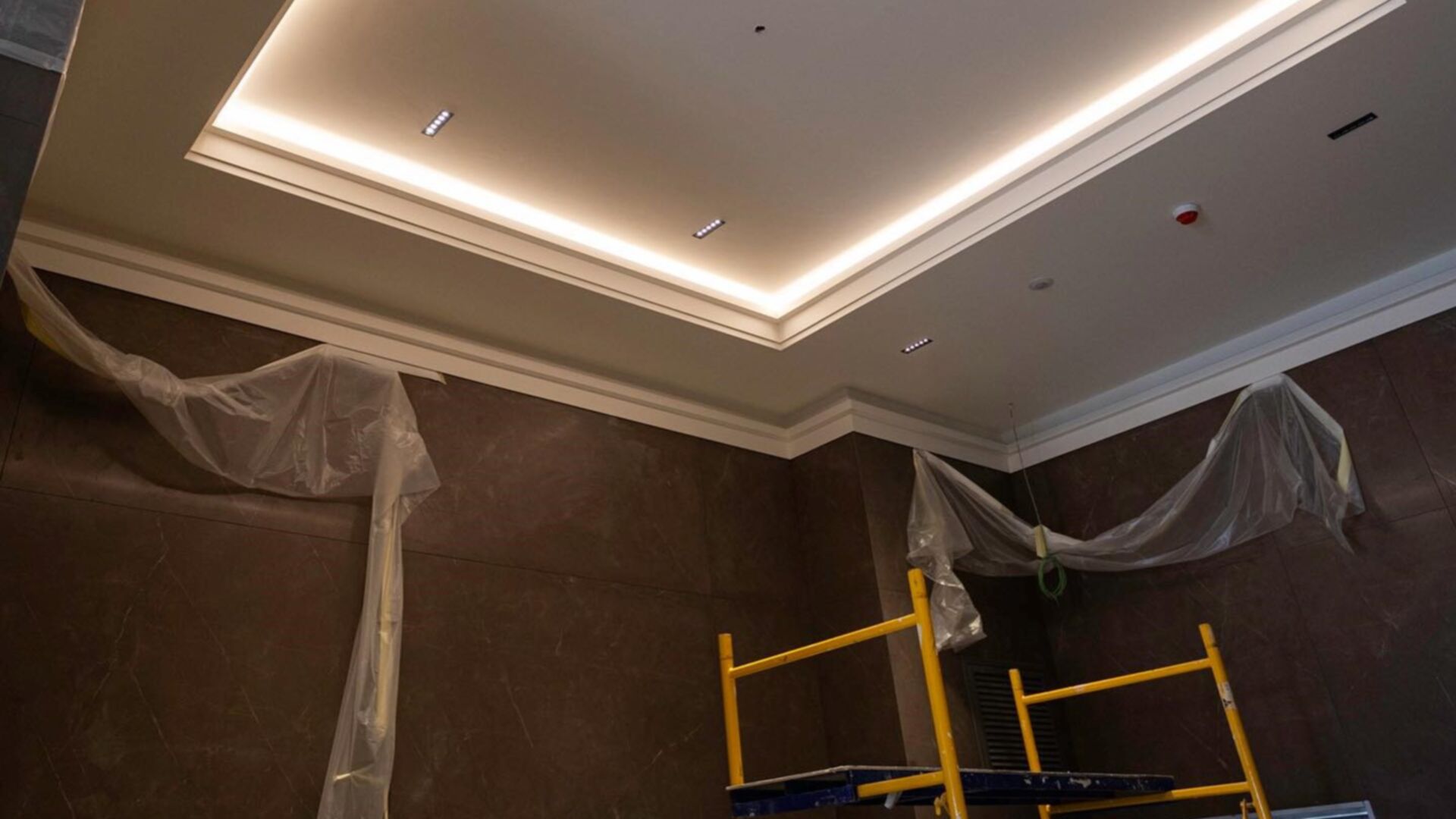

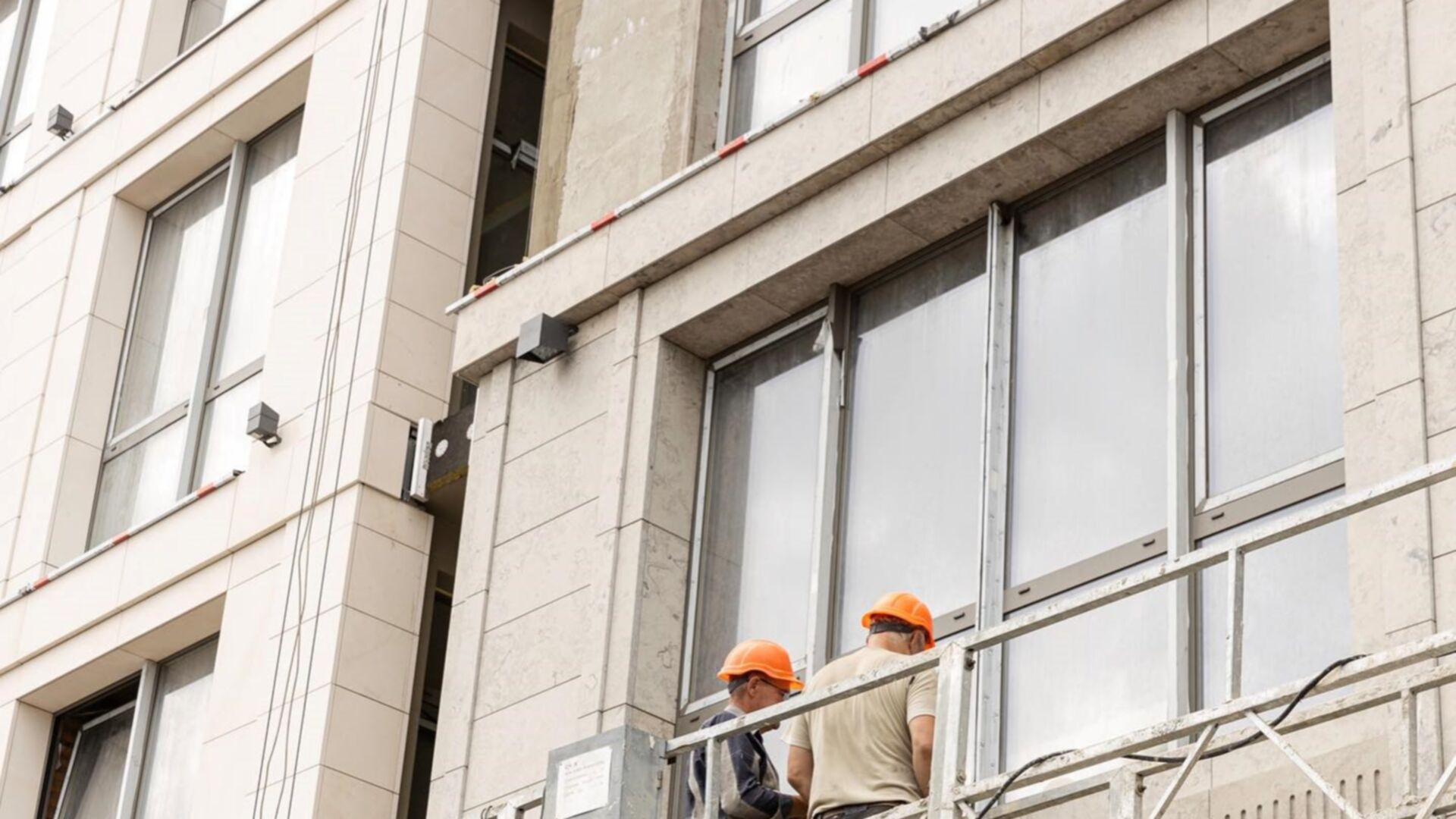

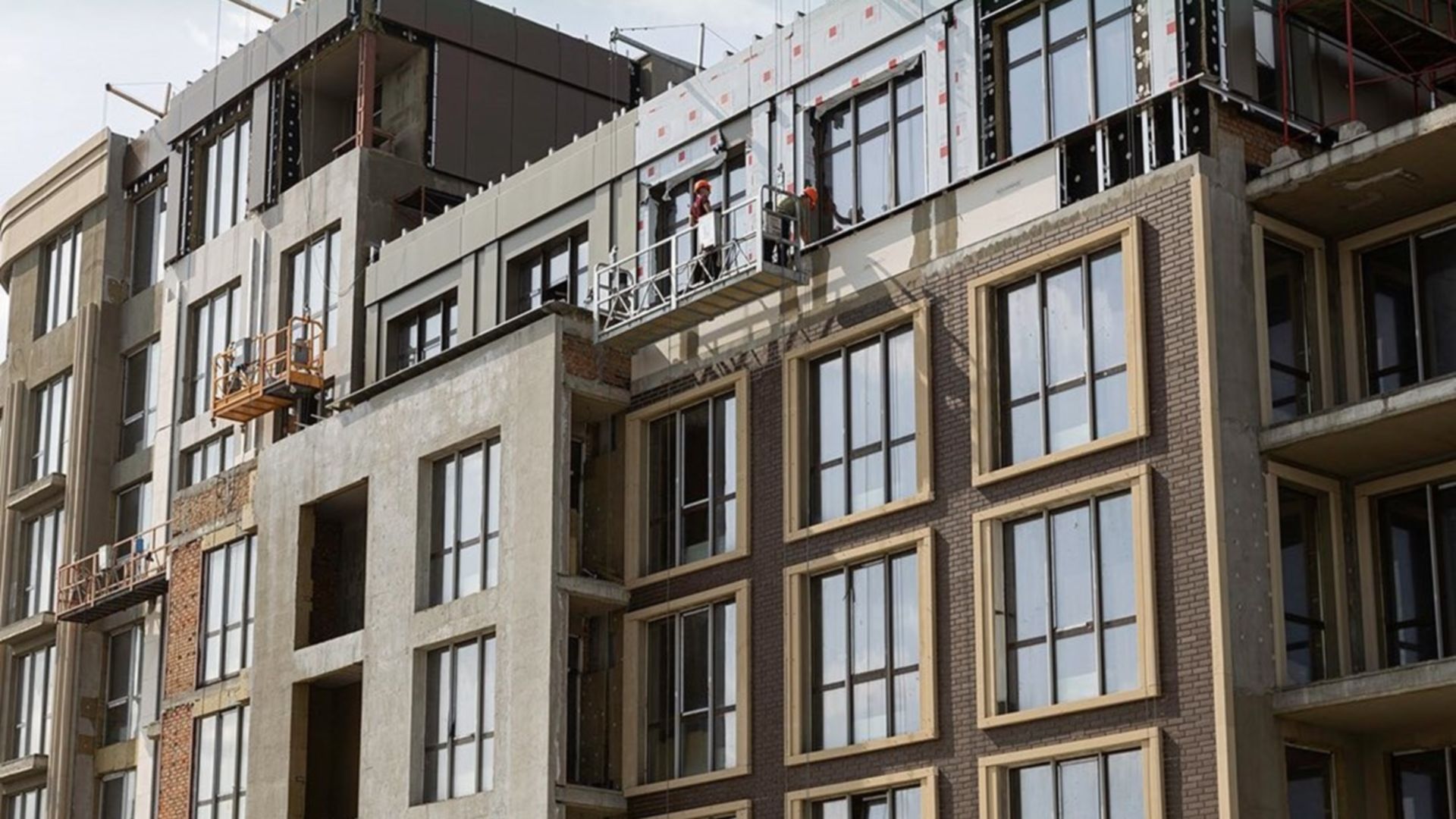

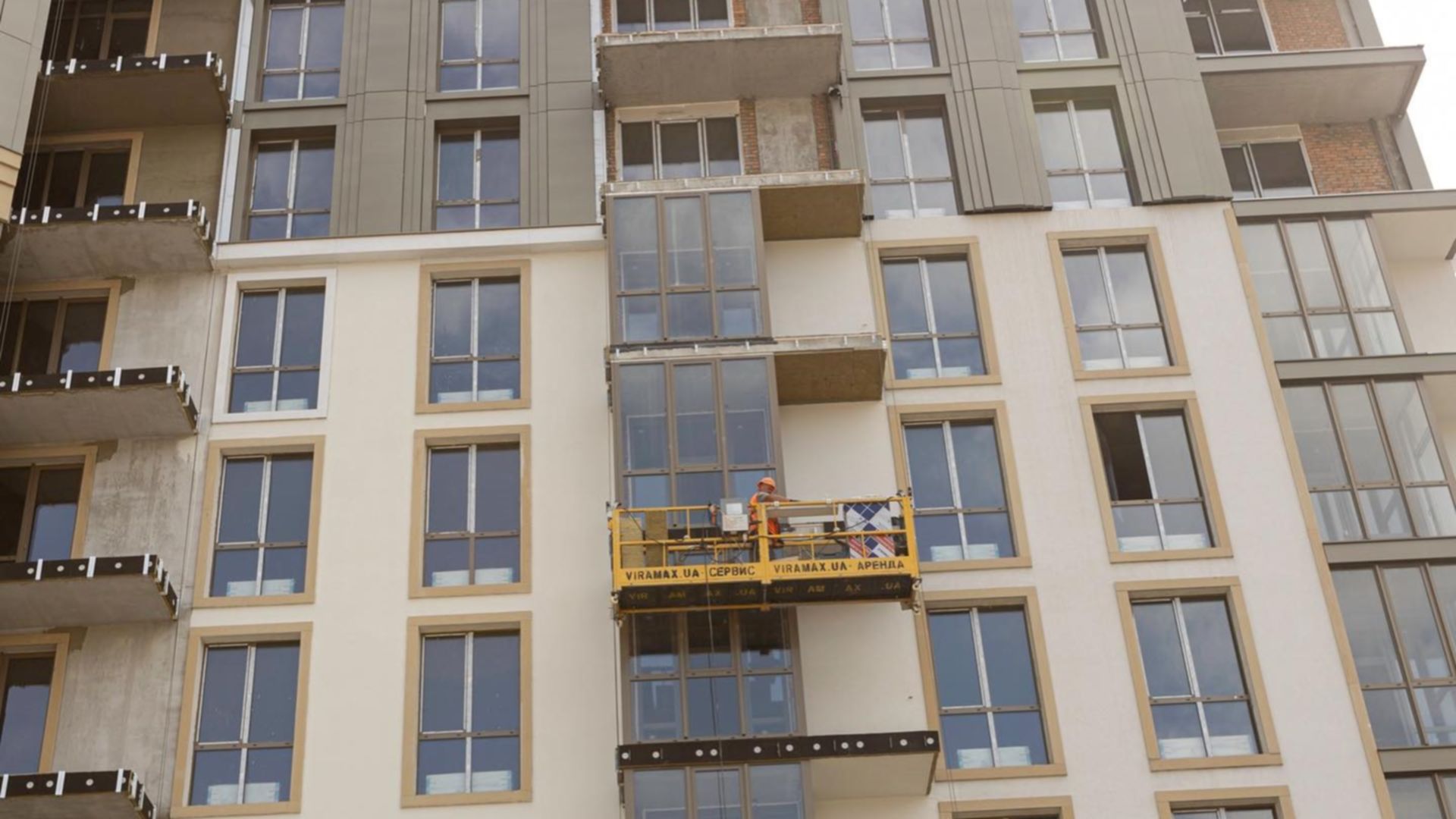

Станом на серпень 2023

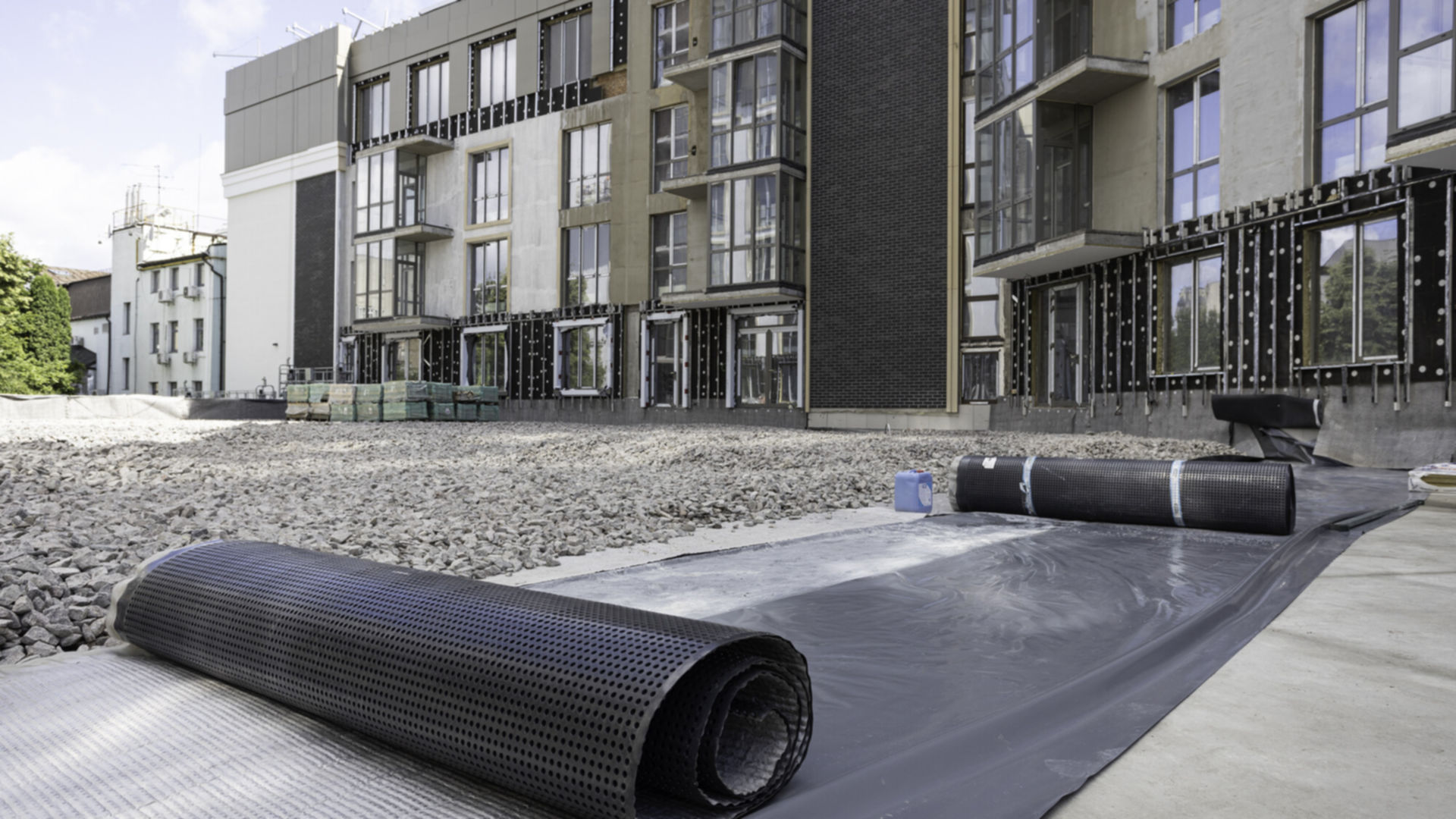

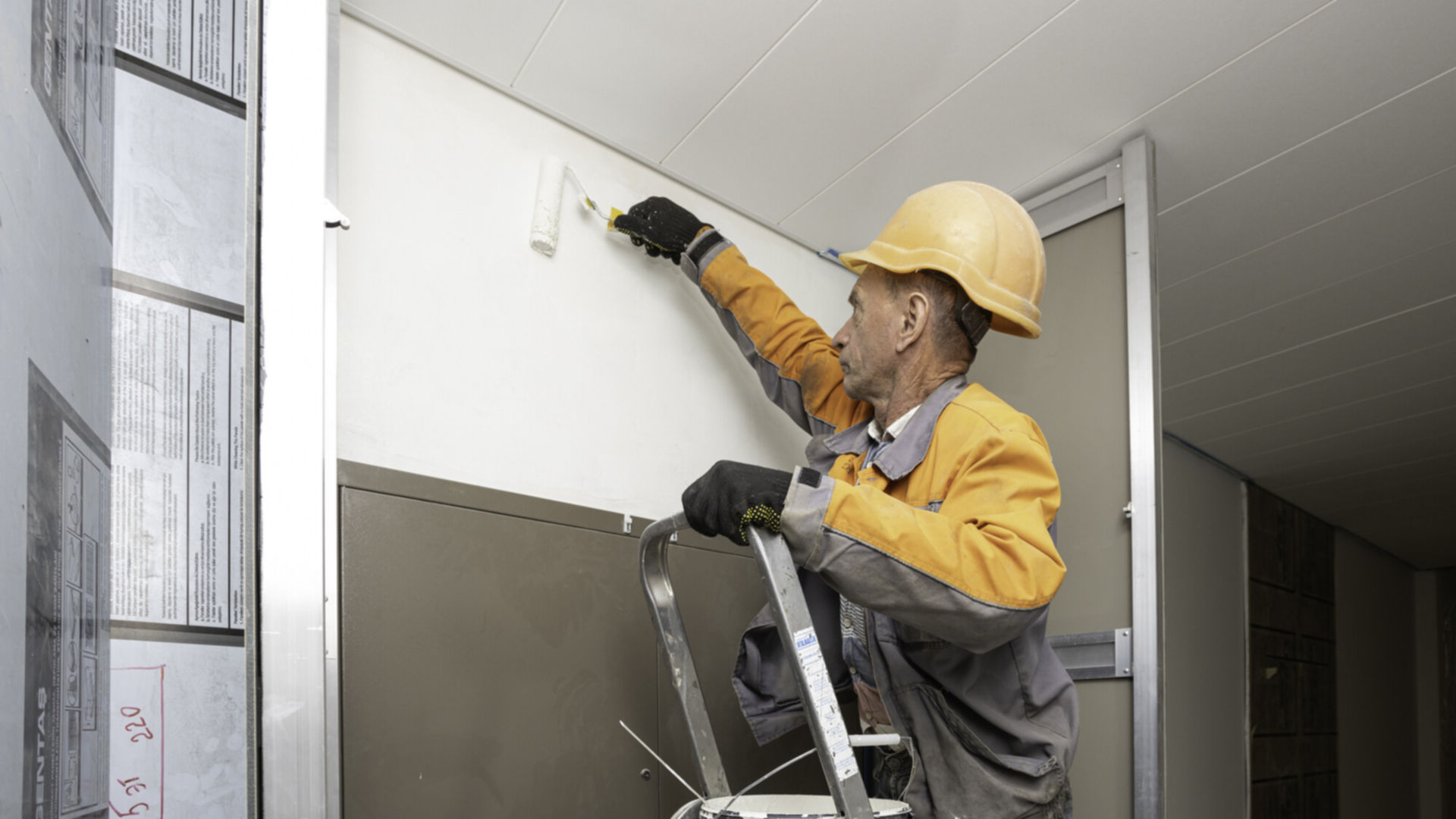

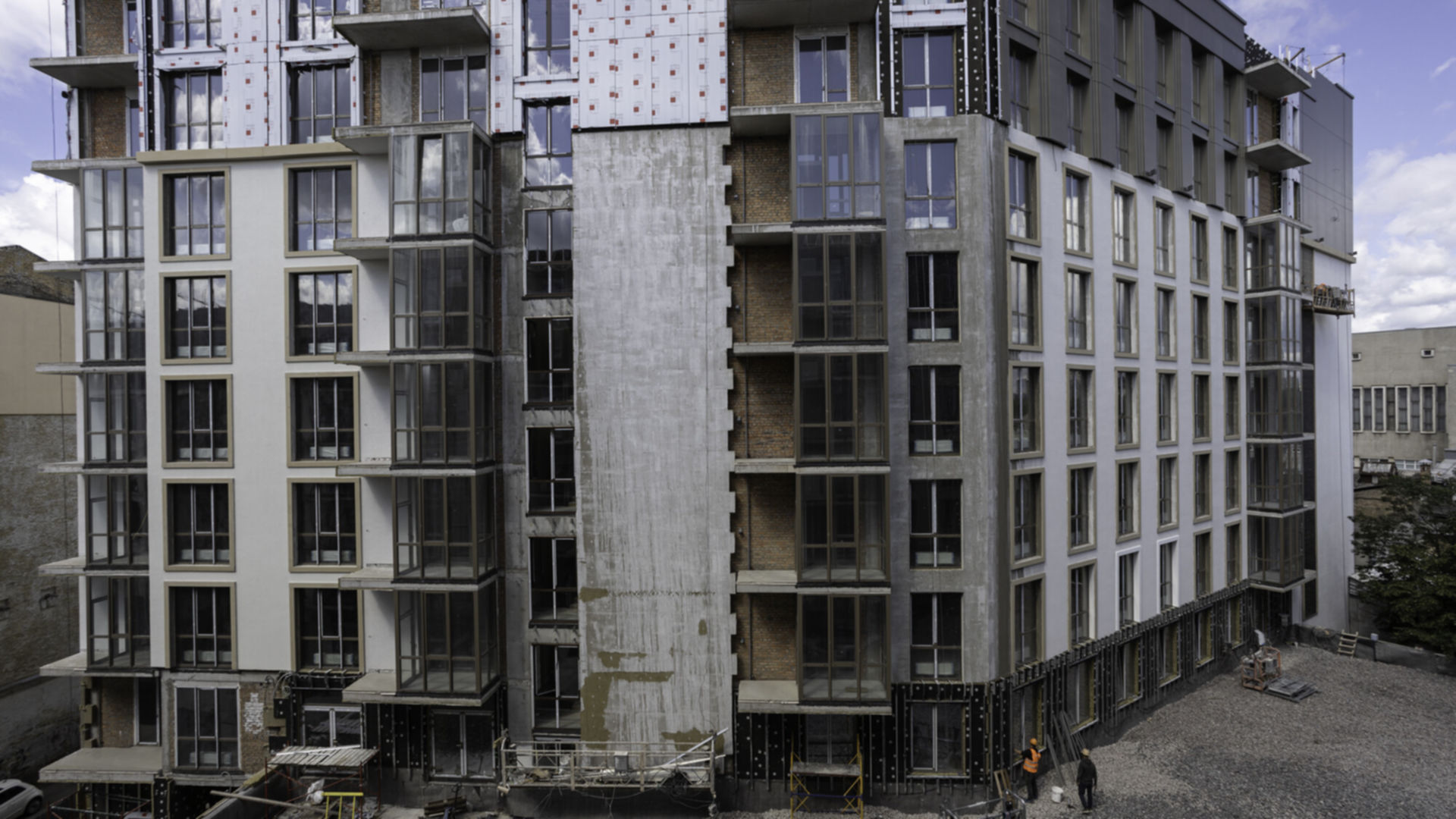

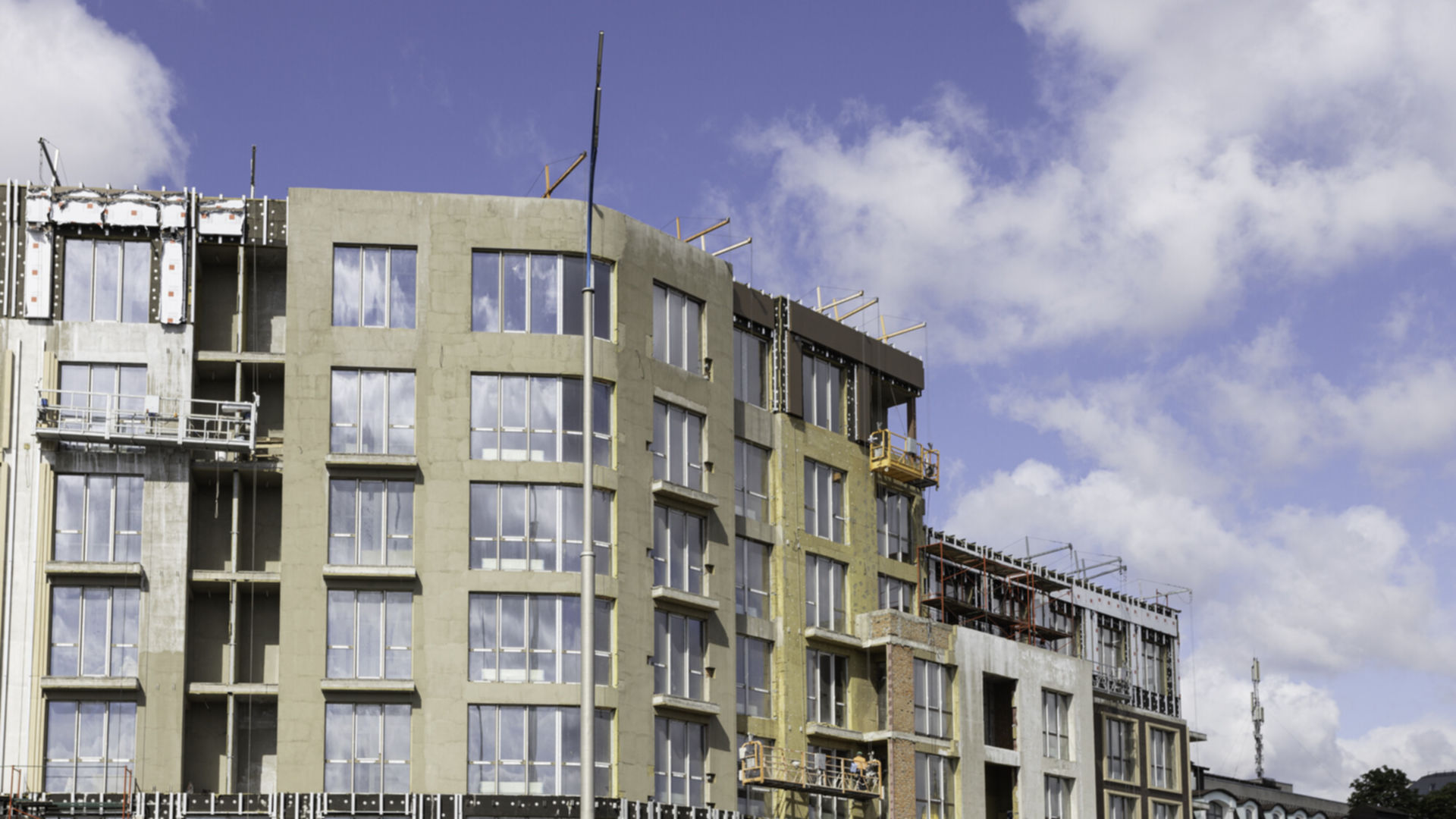

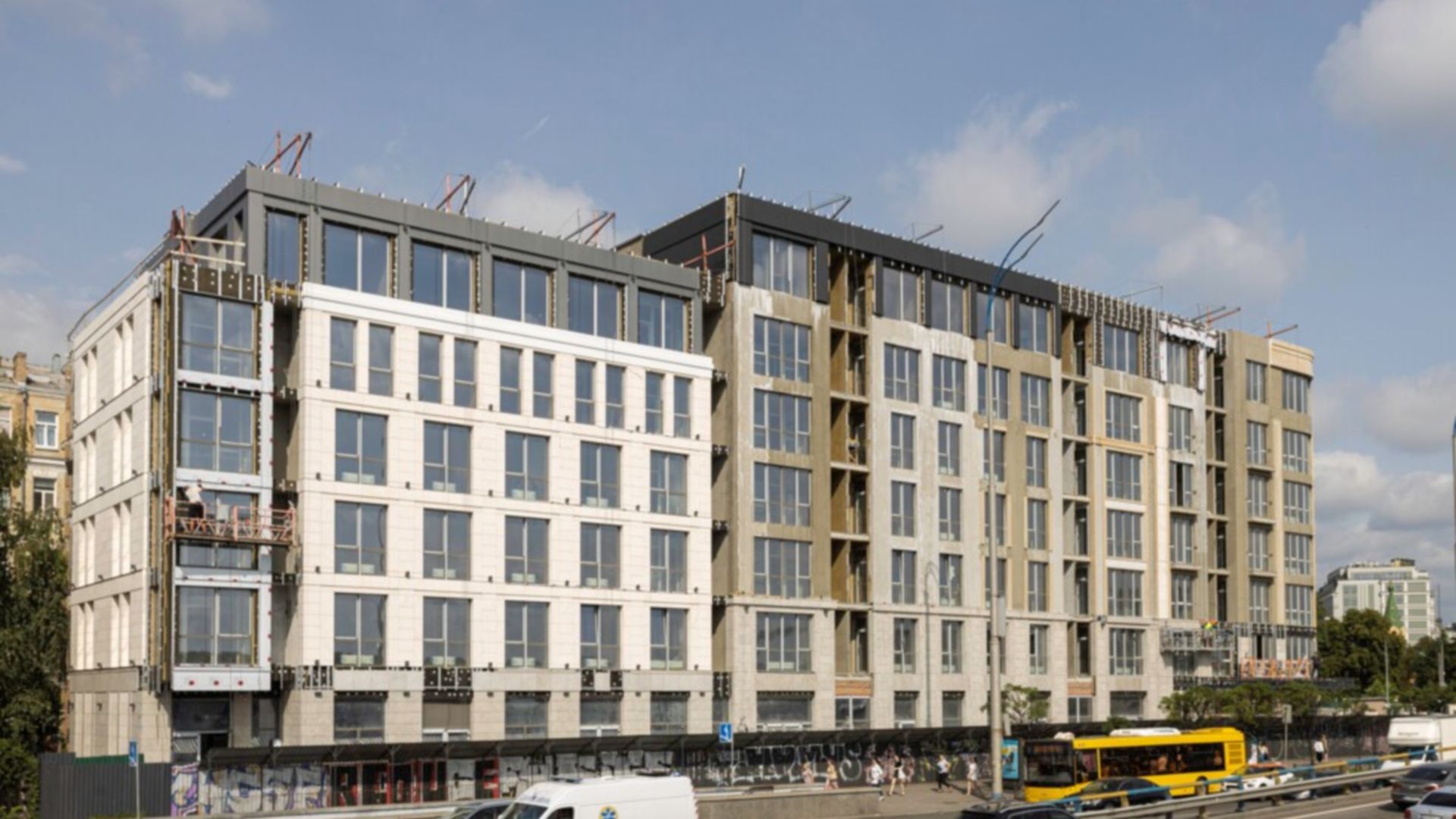

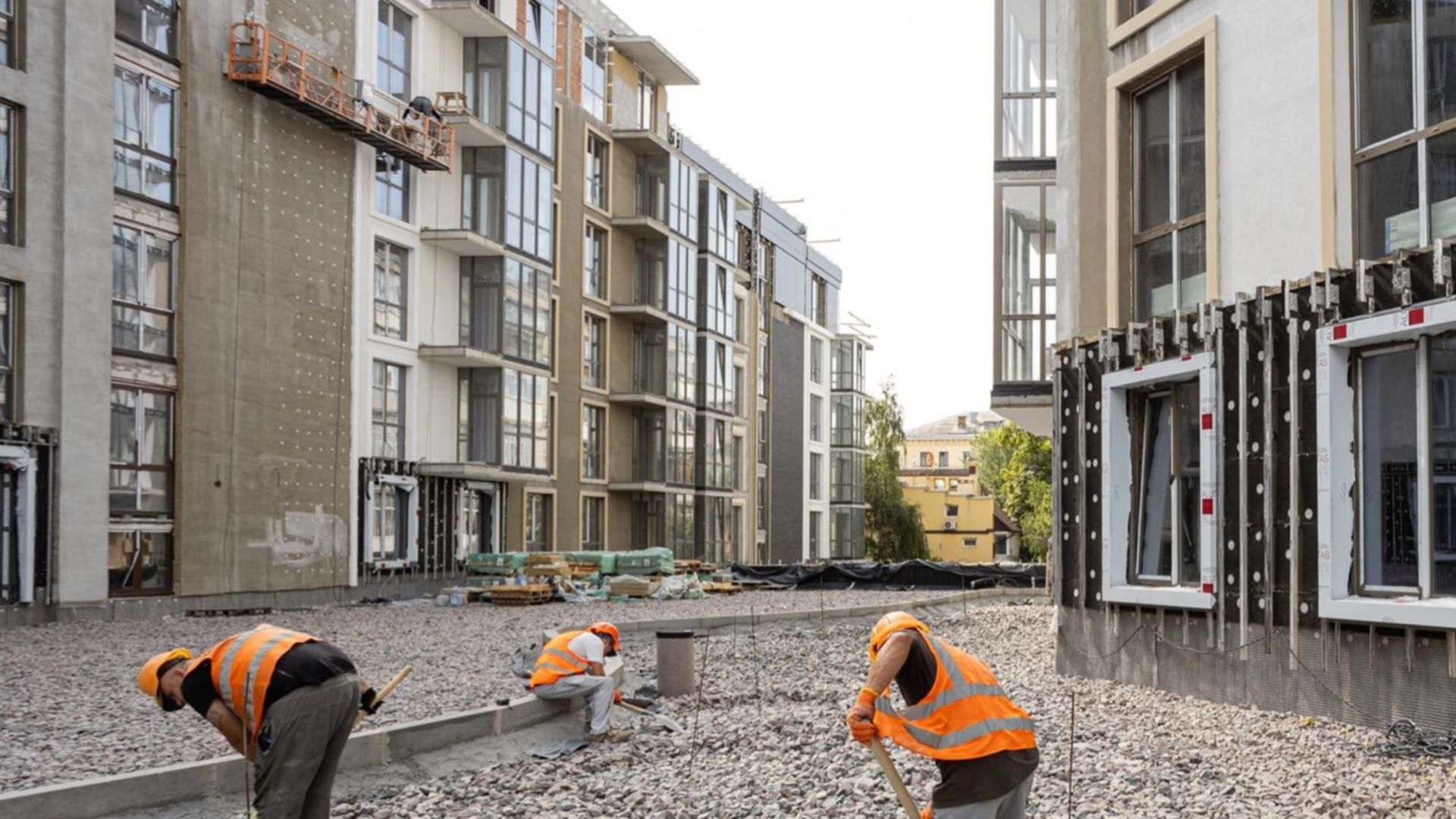

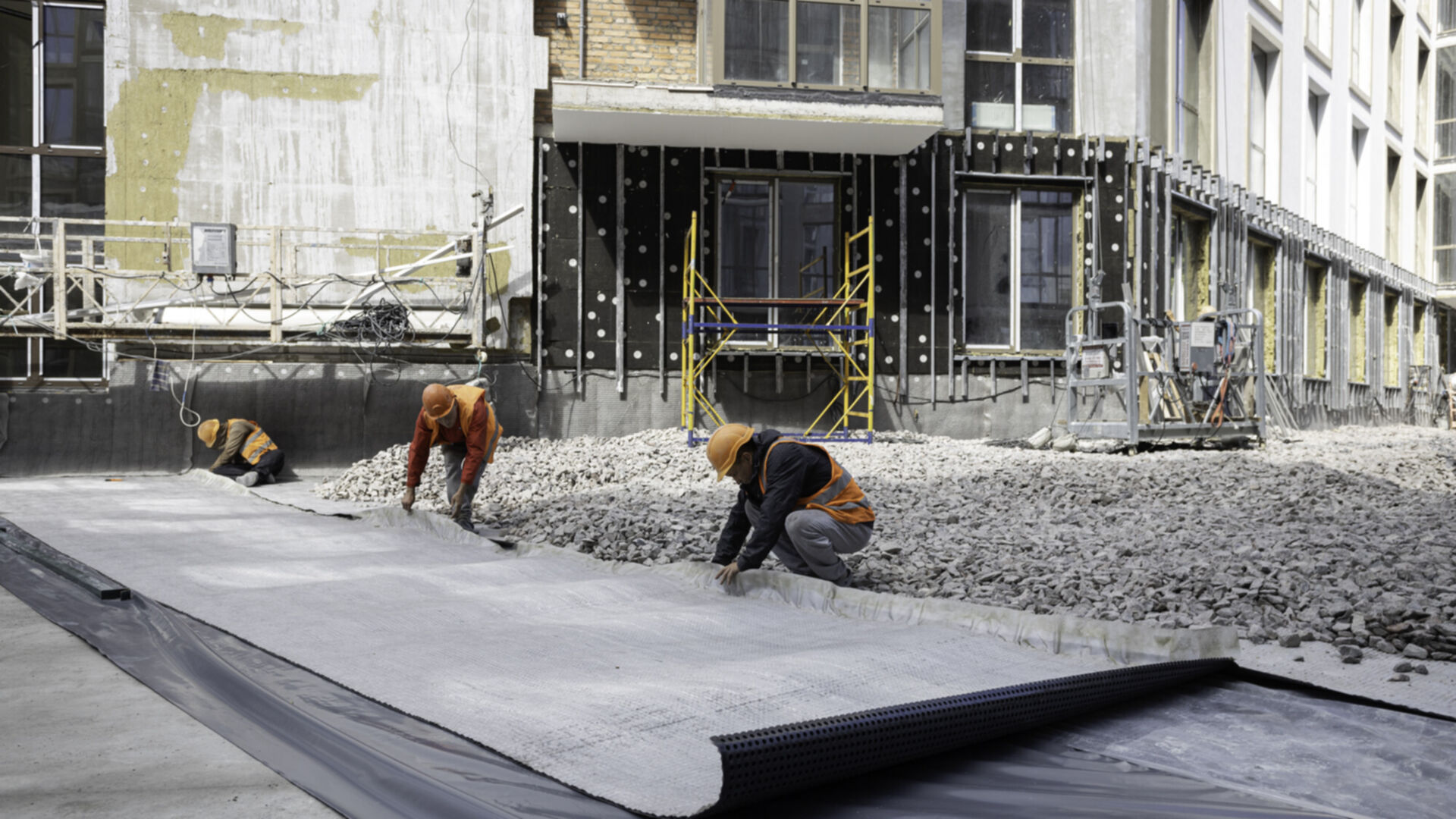

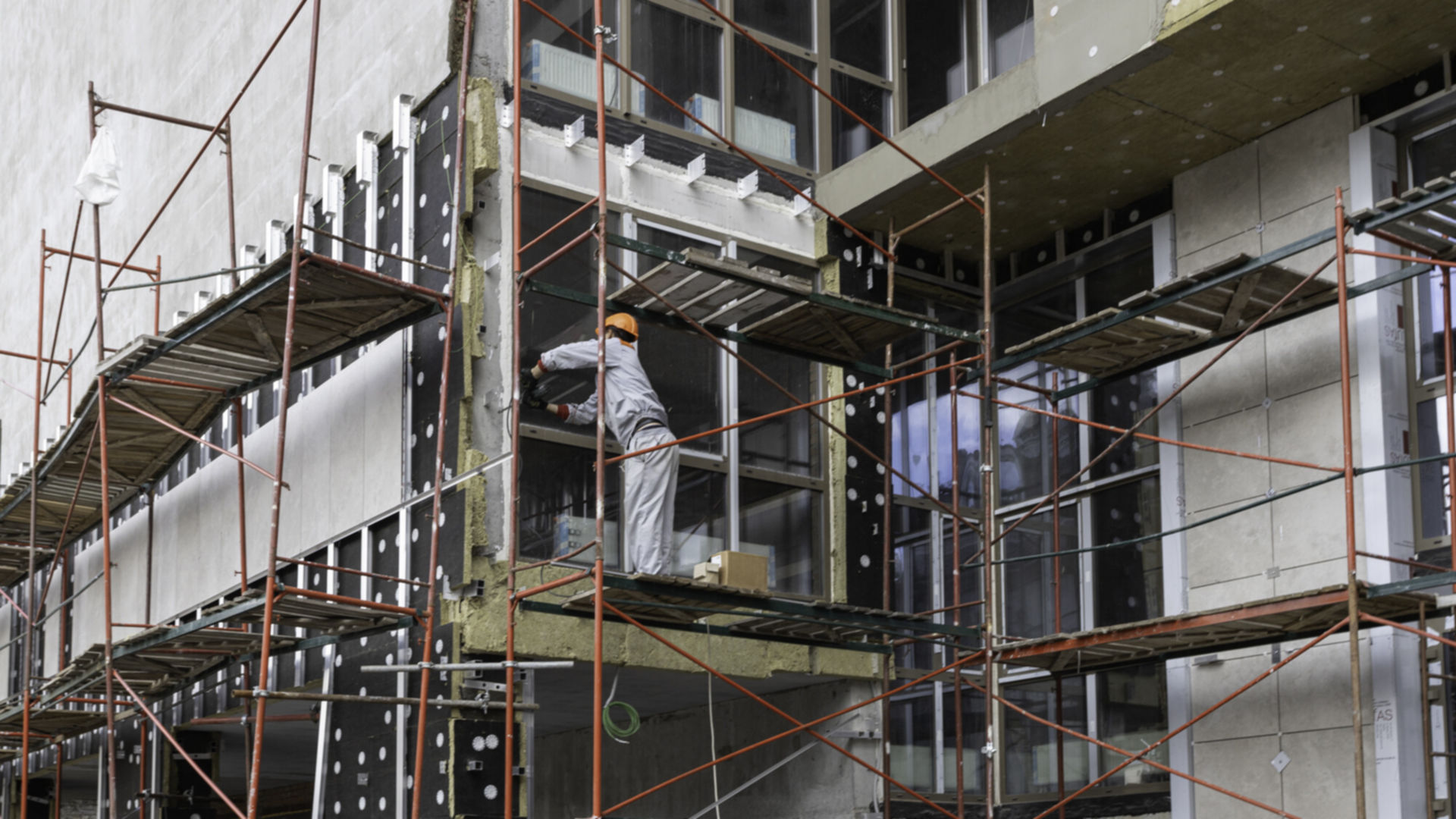

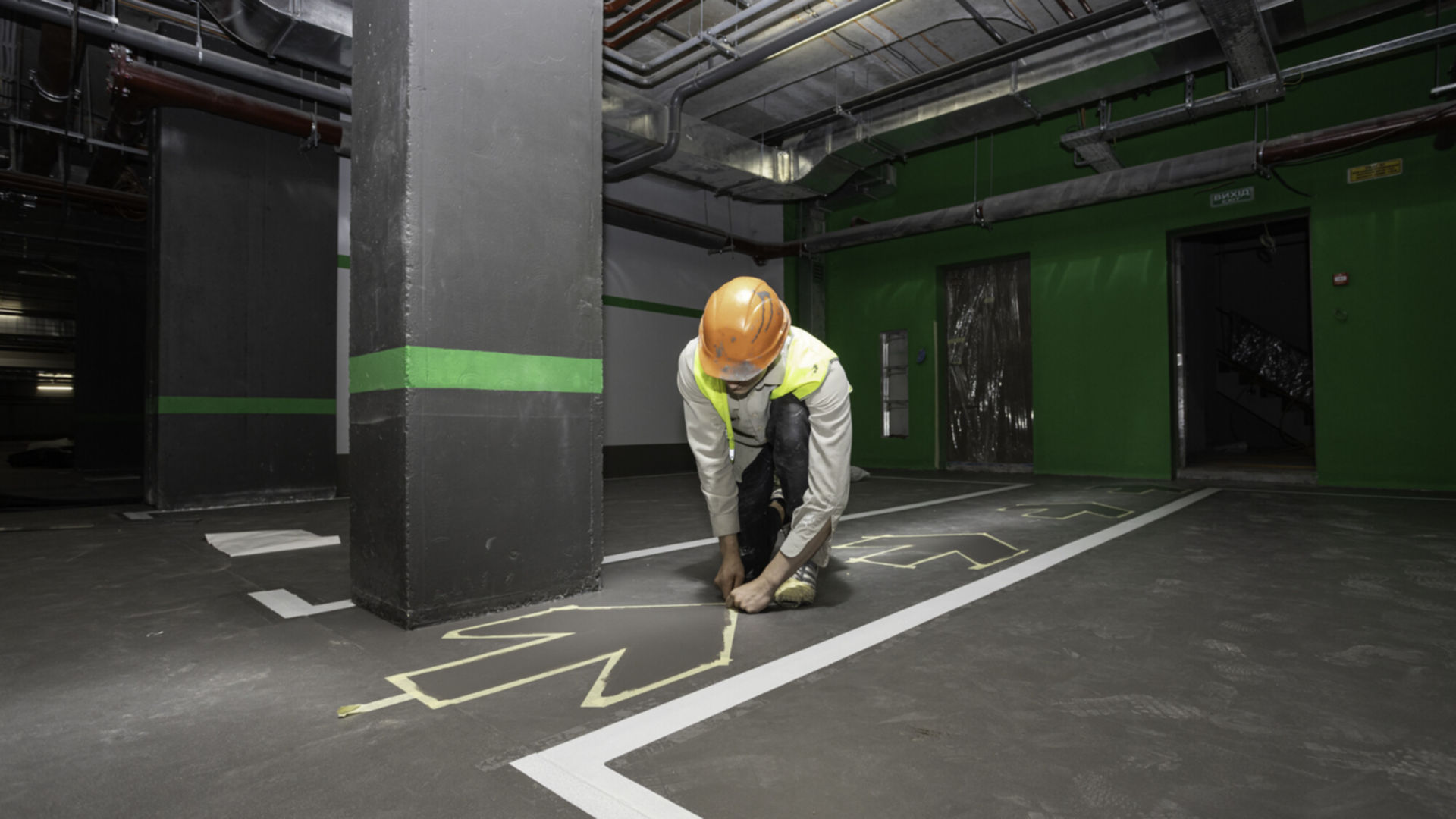

Станом на липень 2023

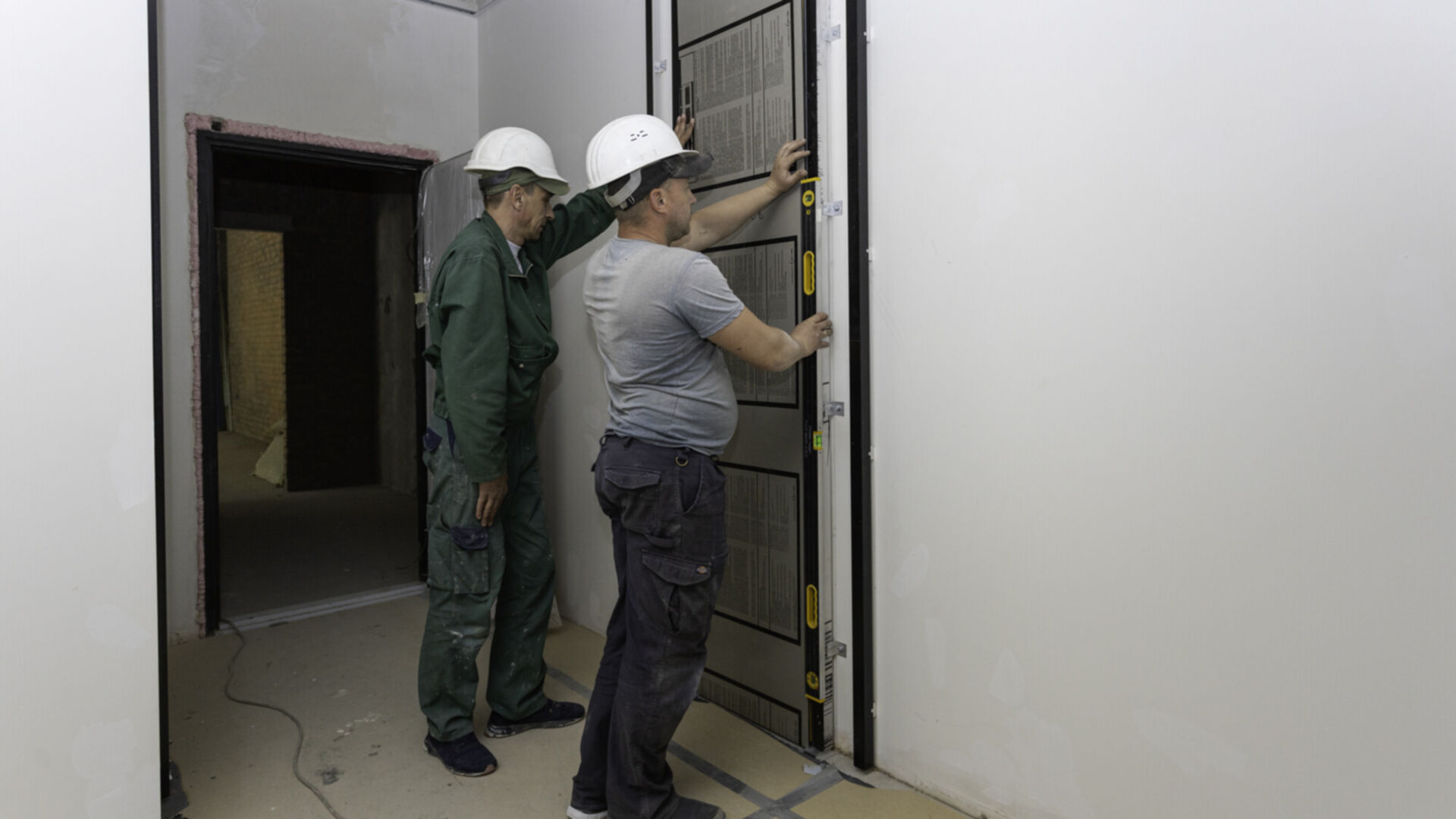

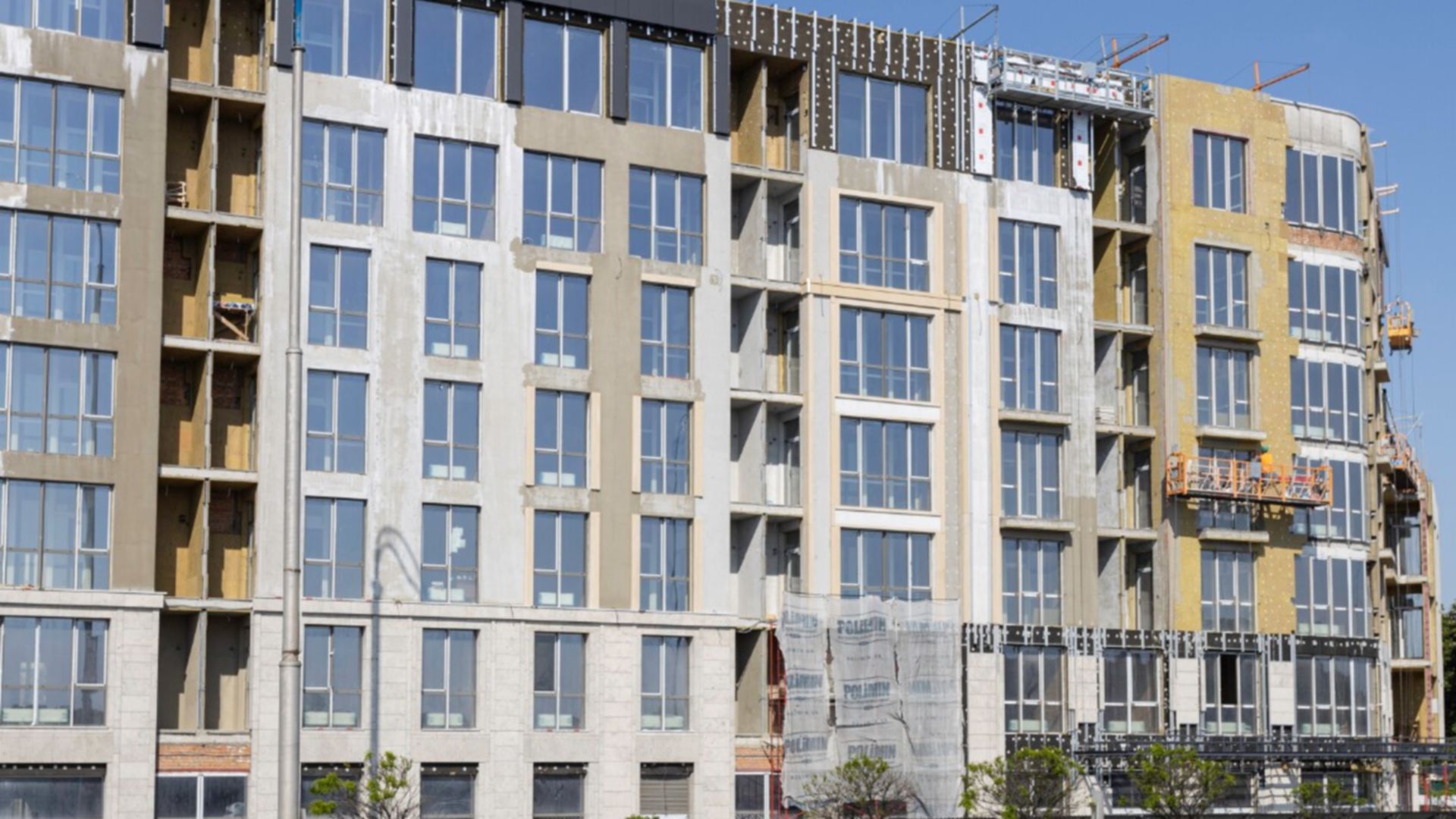

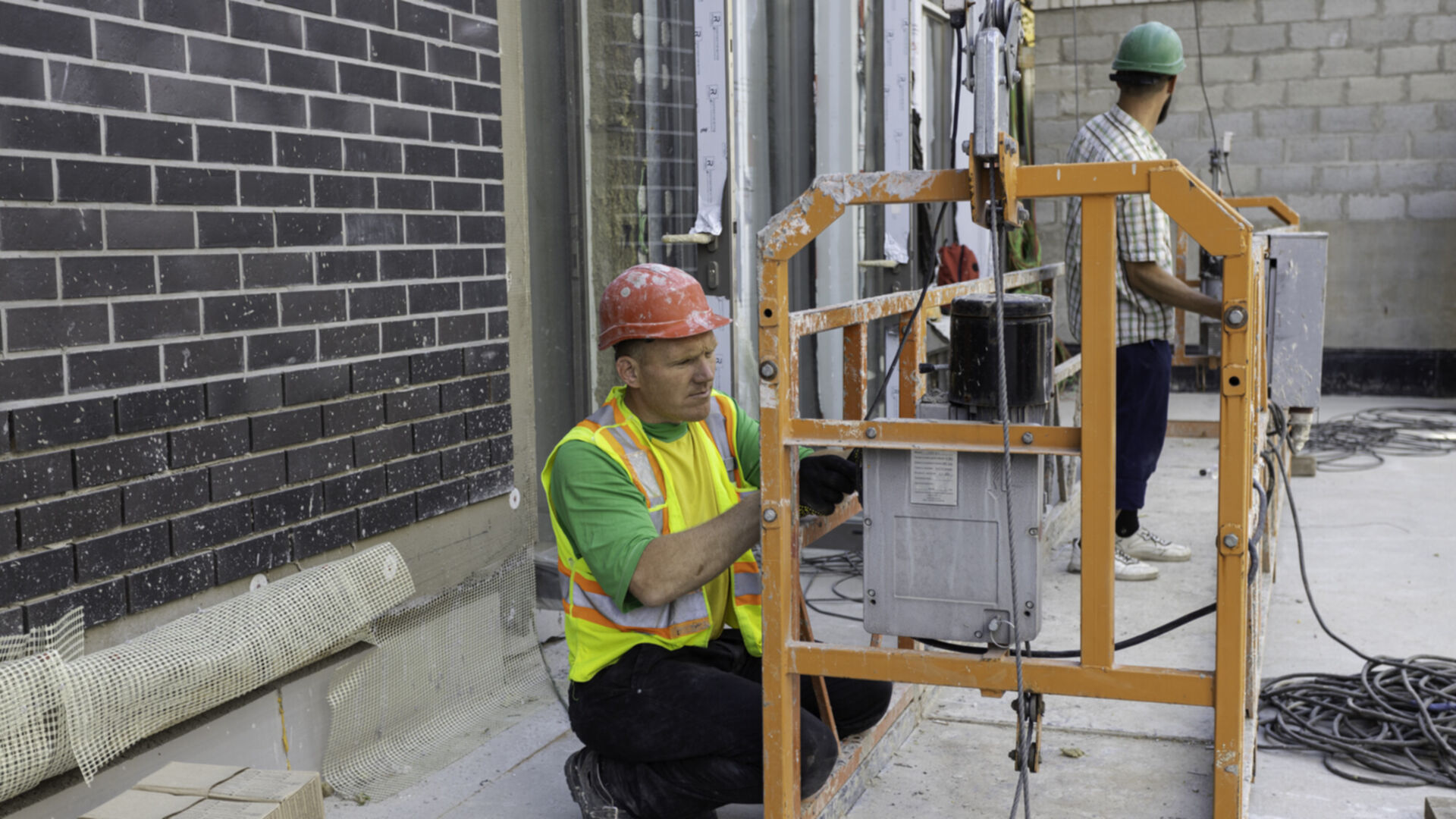

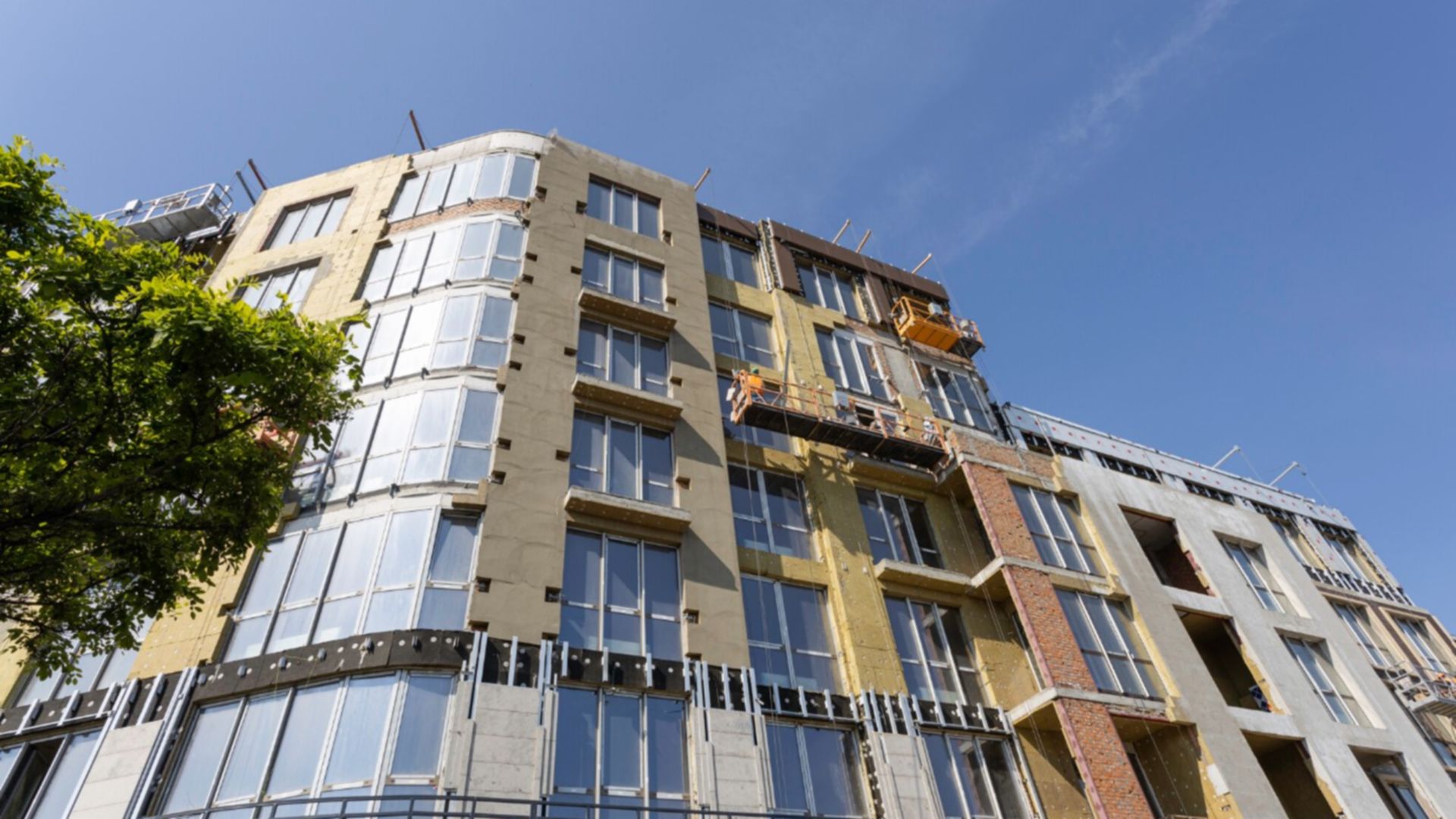

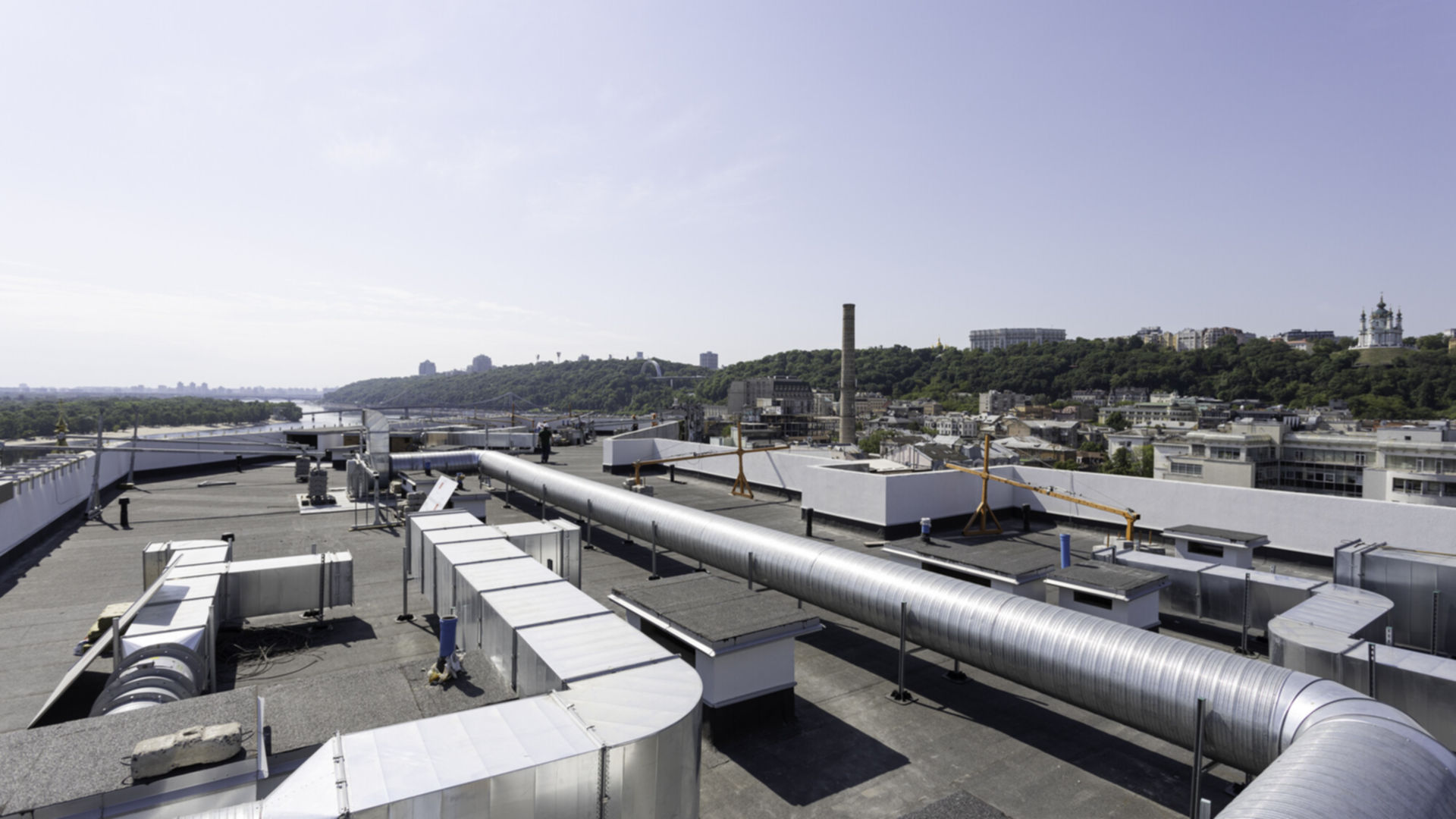

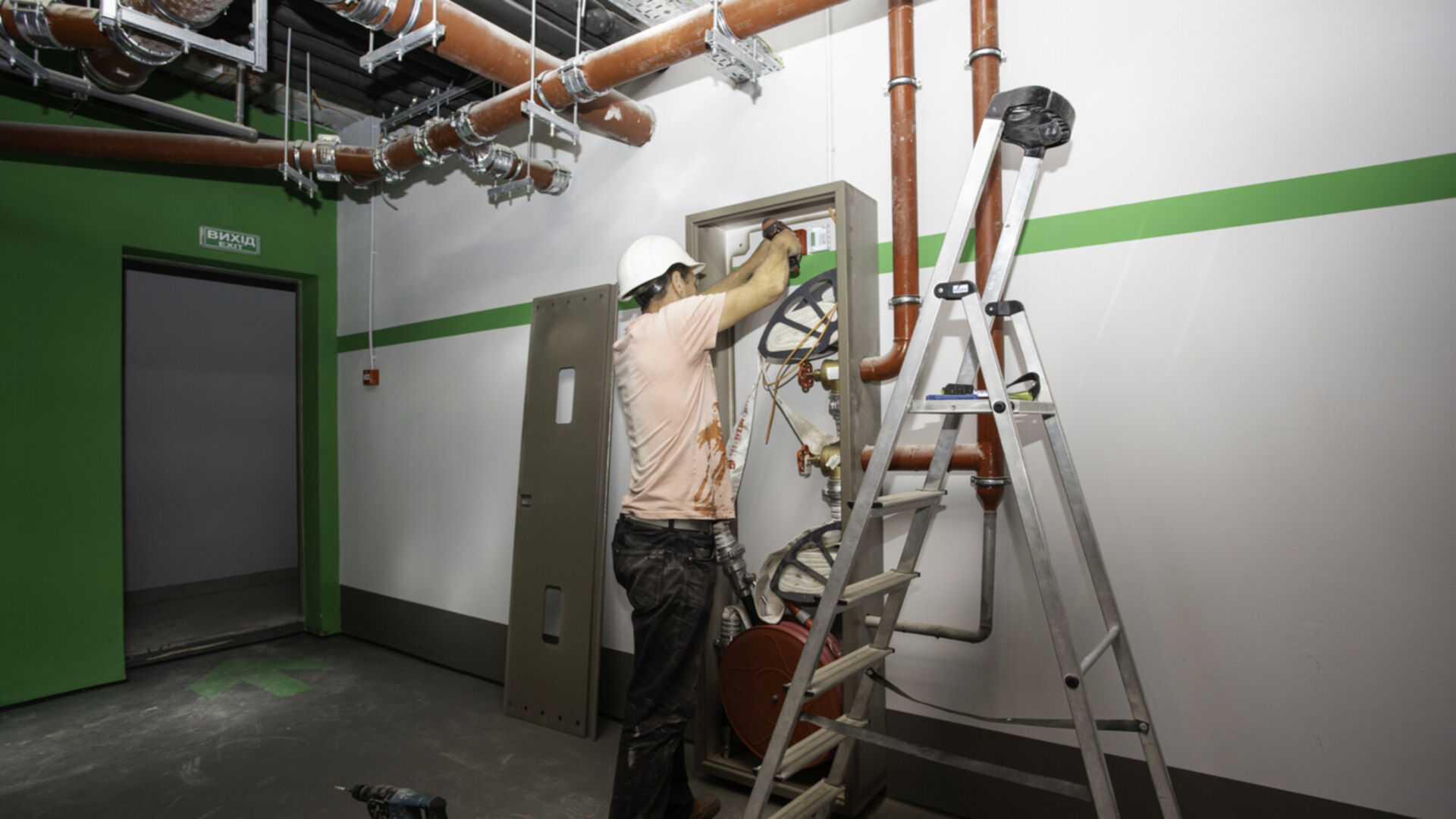

Станом на червень 2023

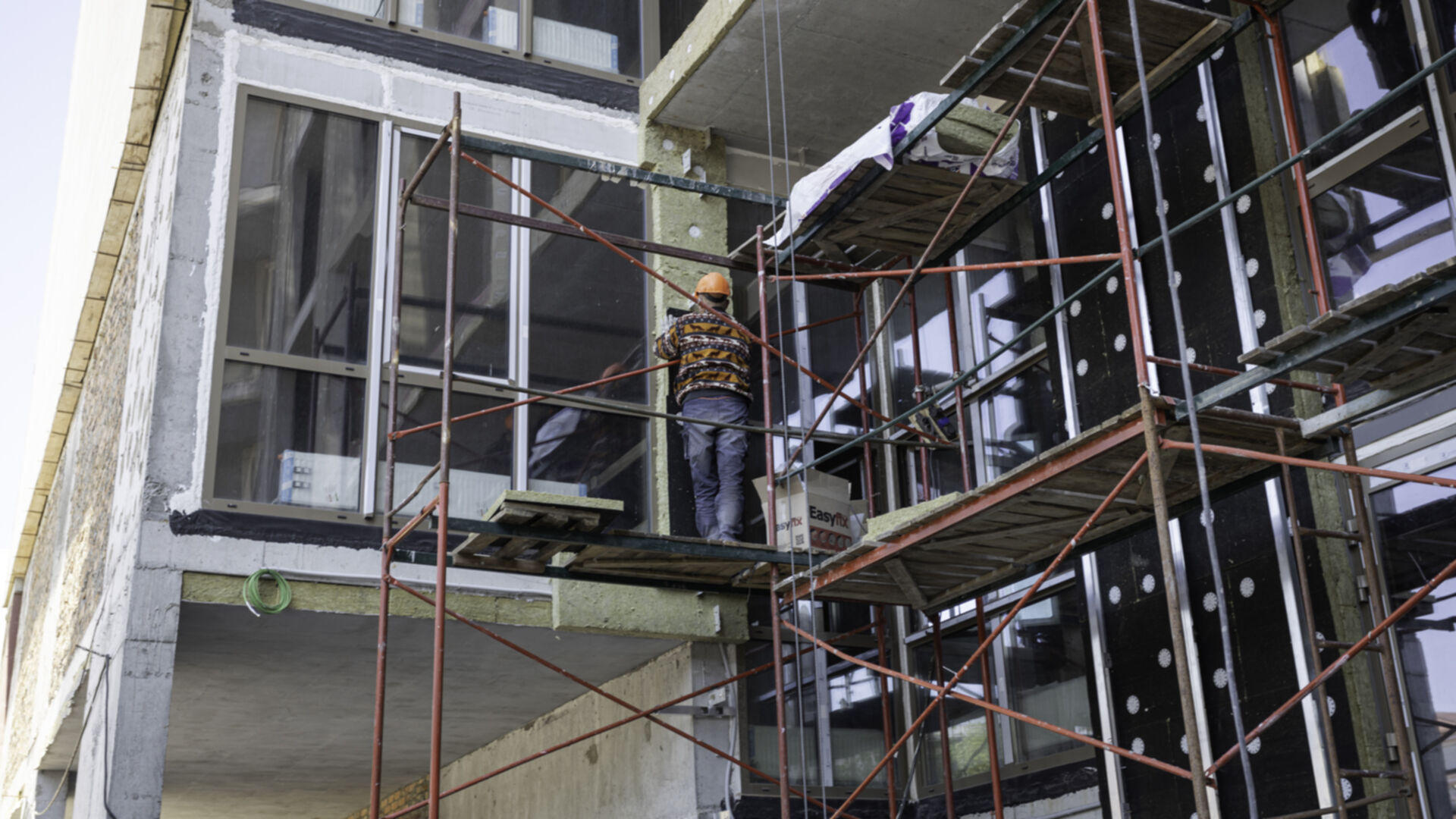

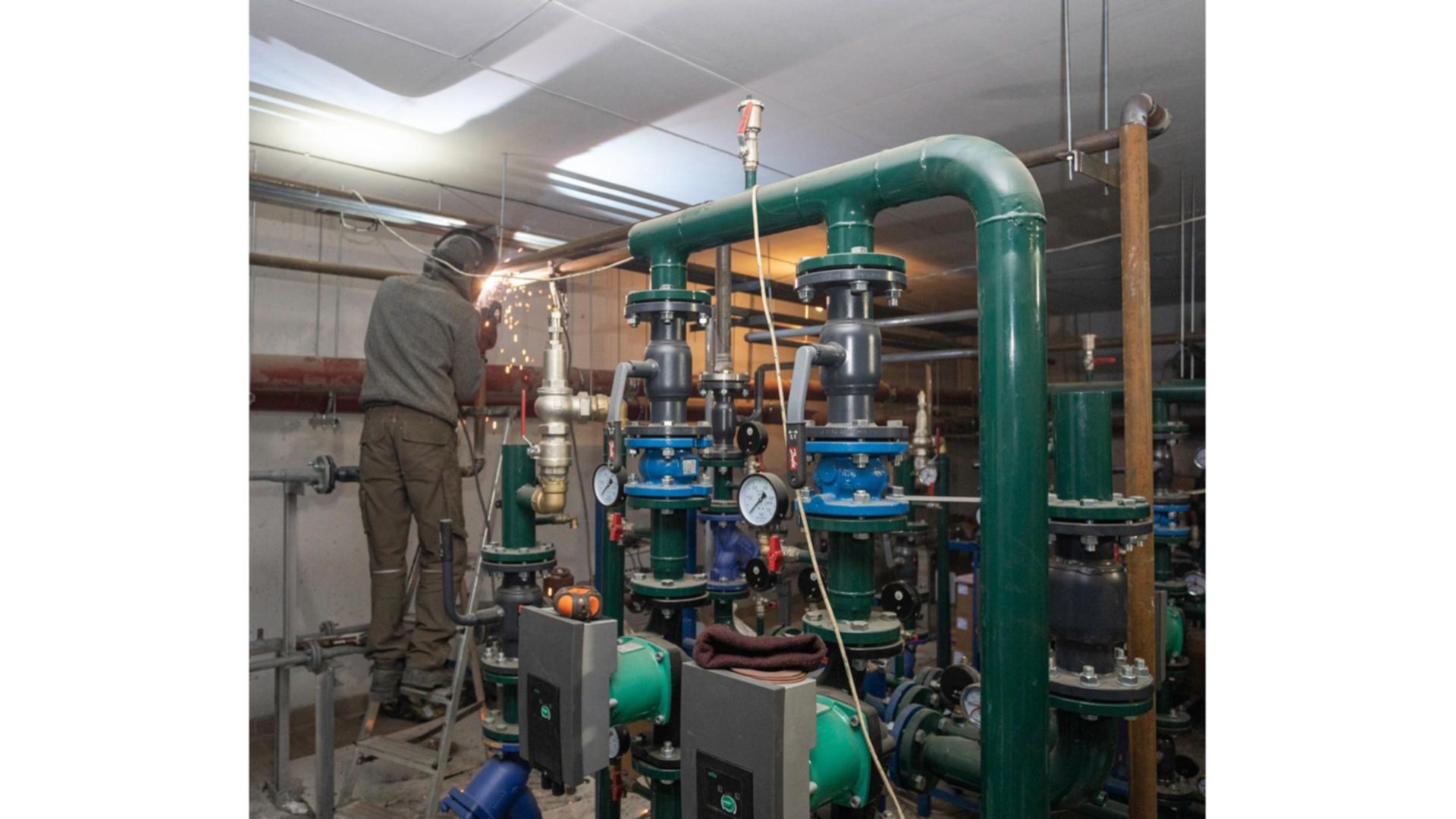

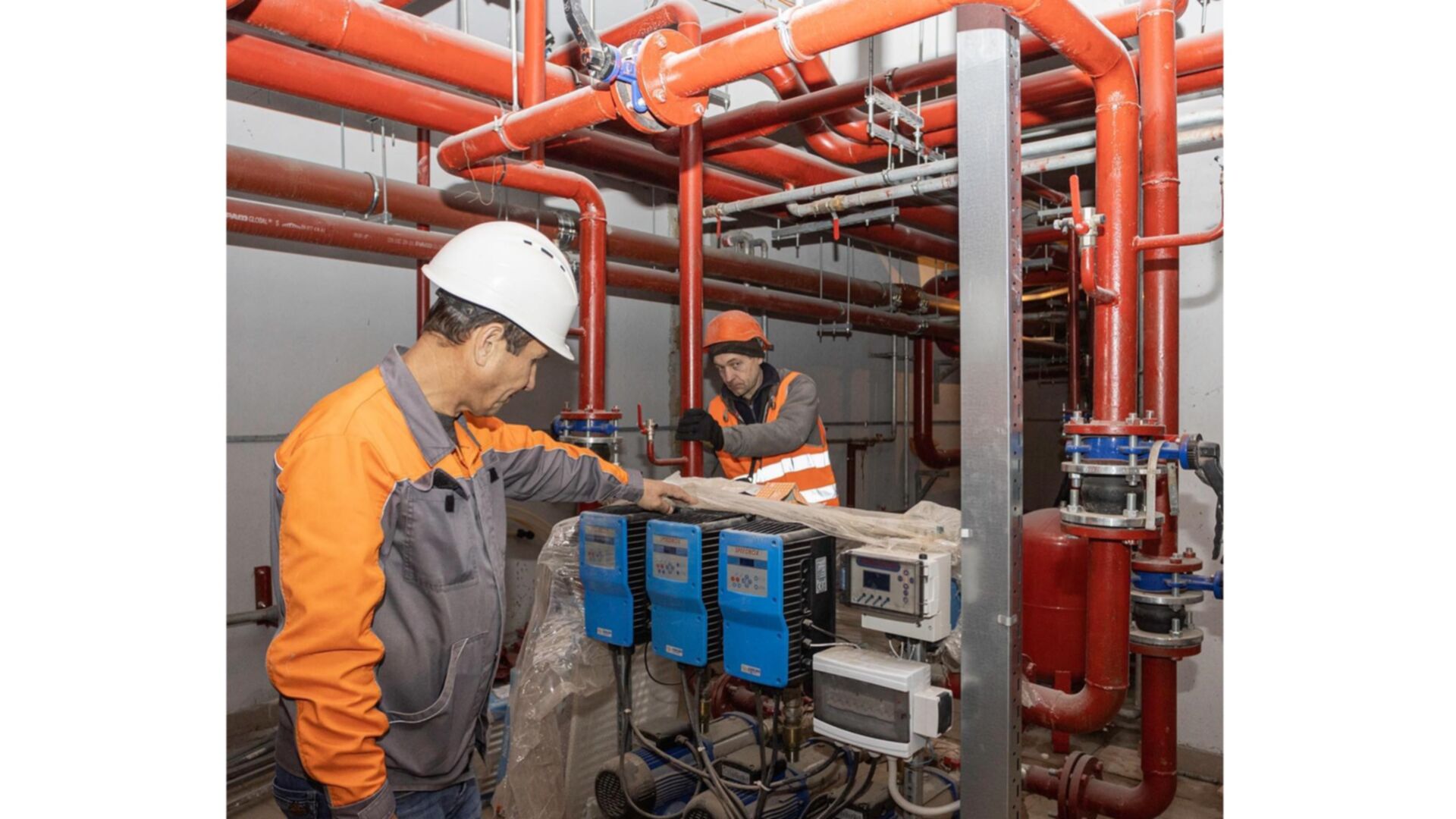

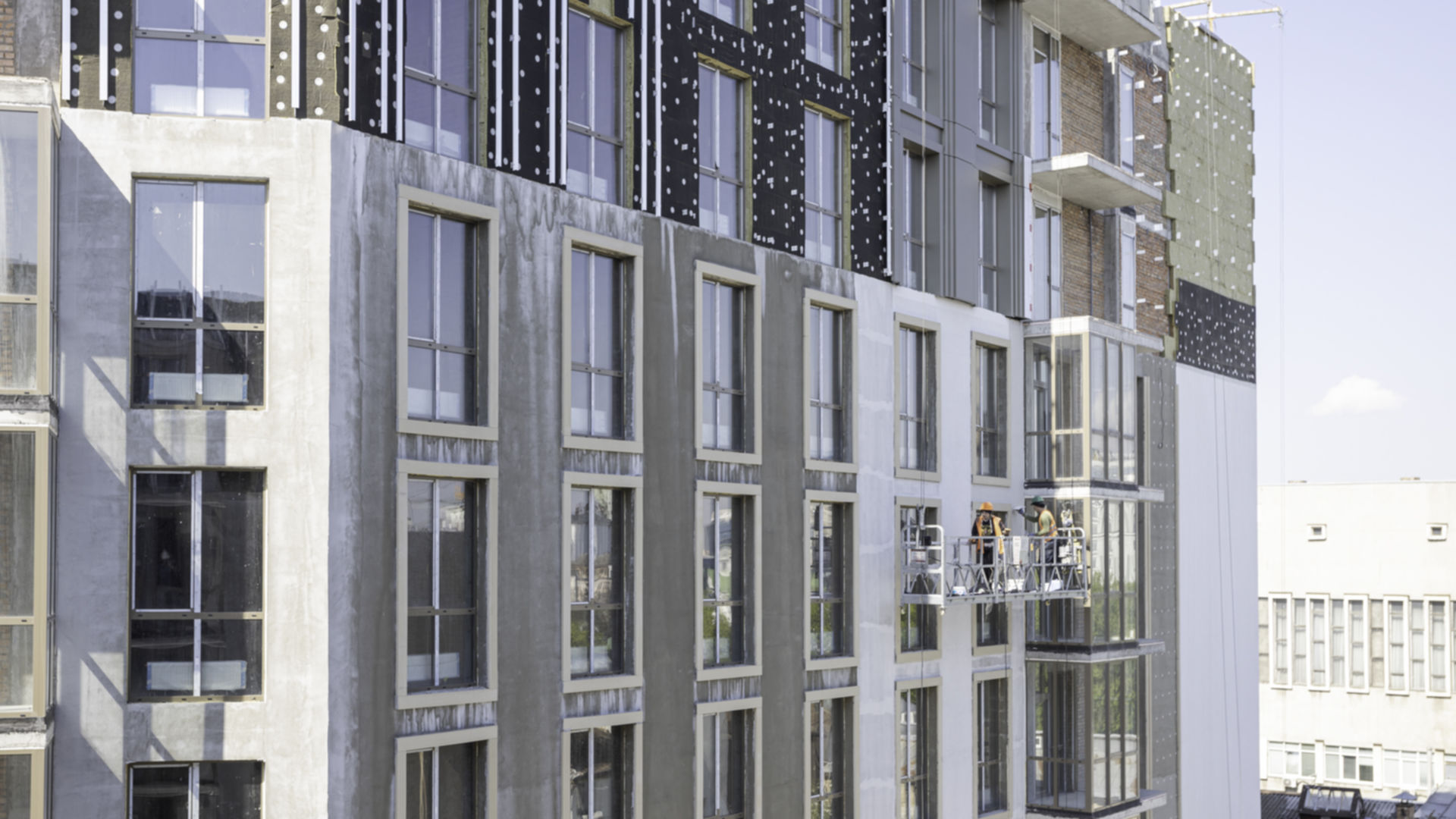

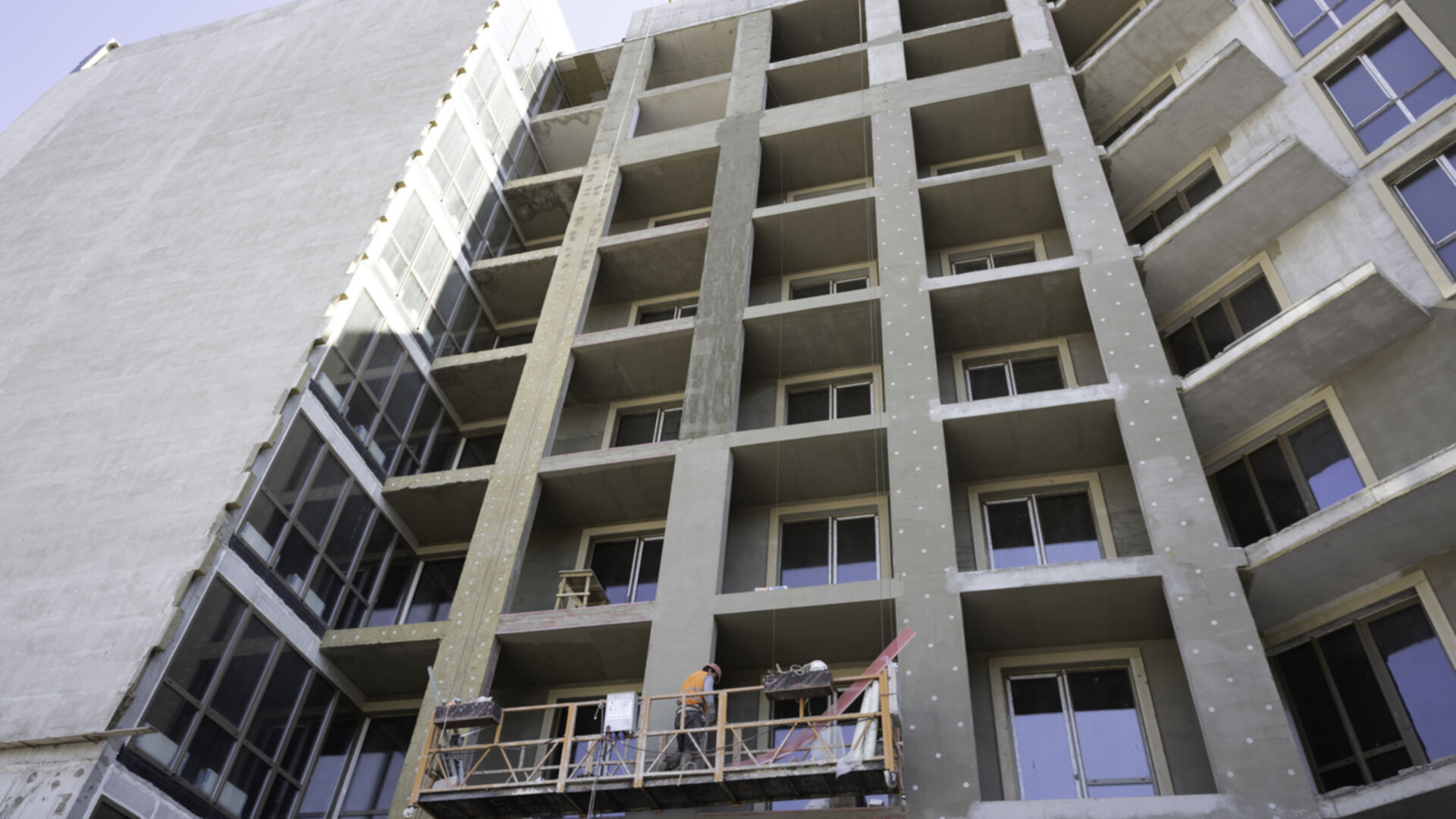

Станом на травень 2023

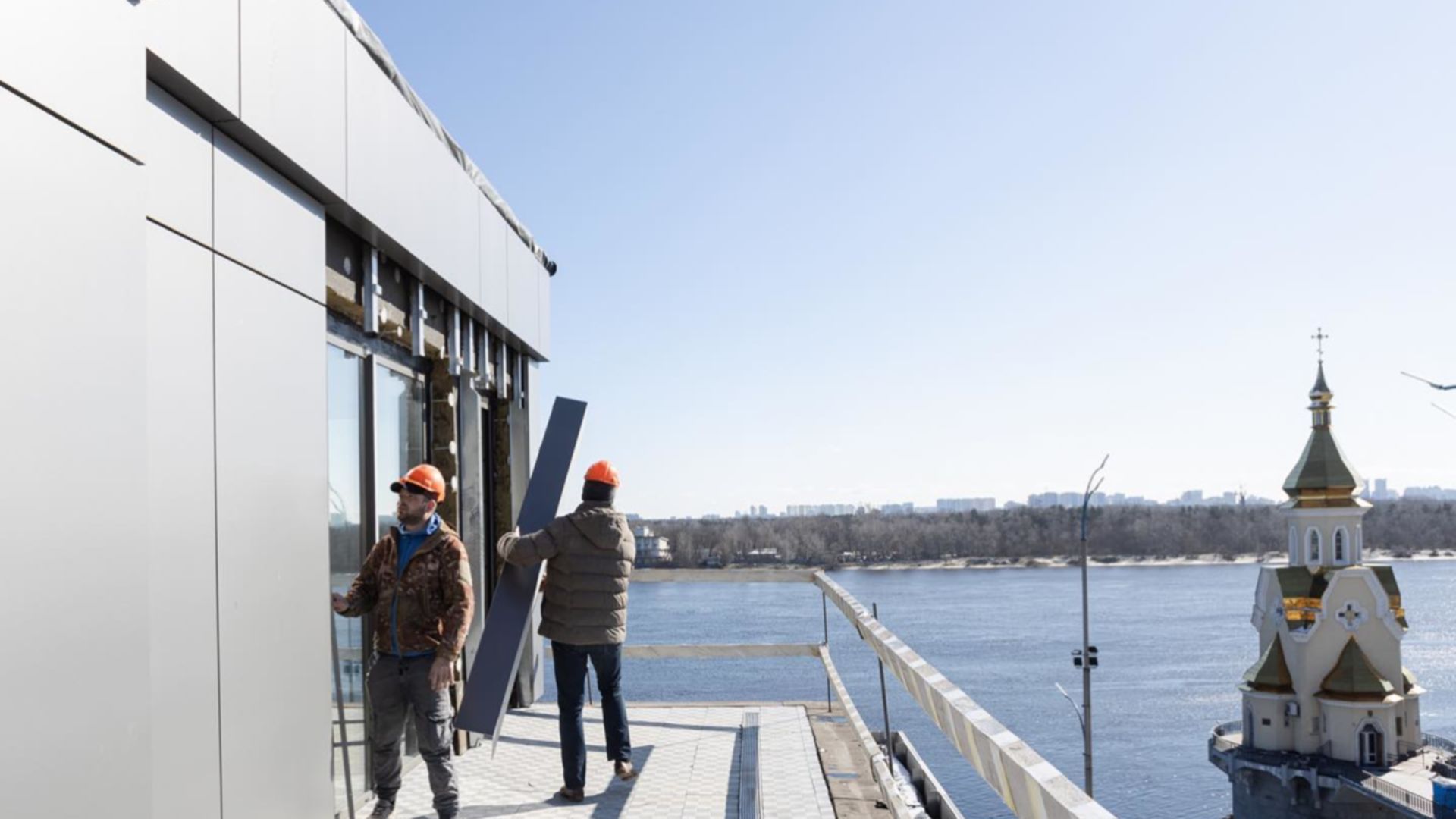

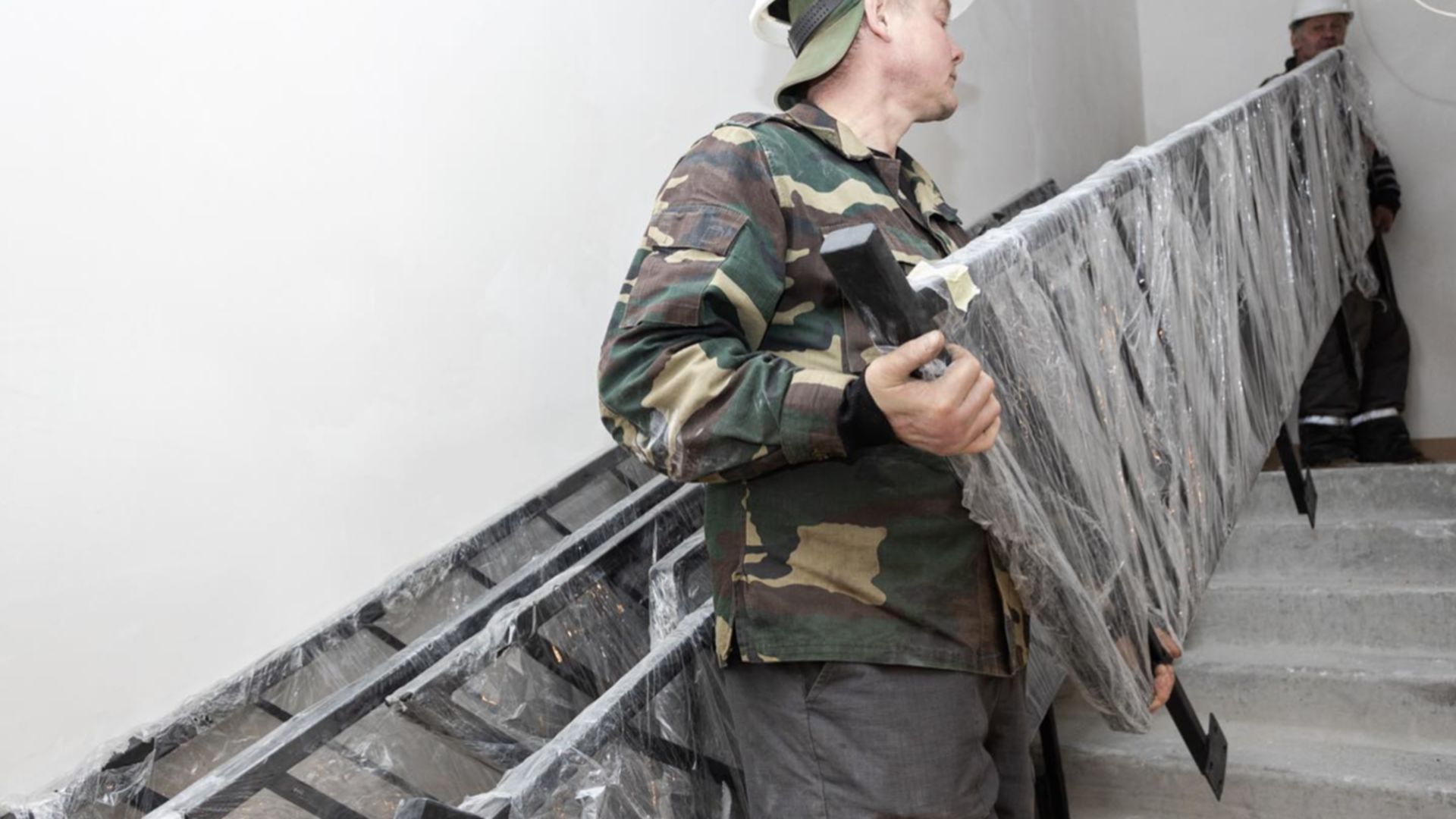

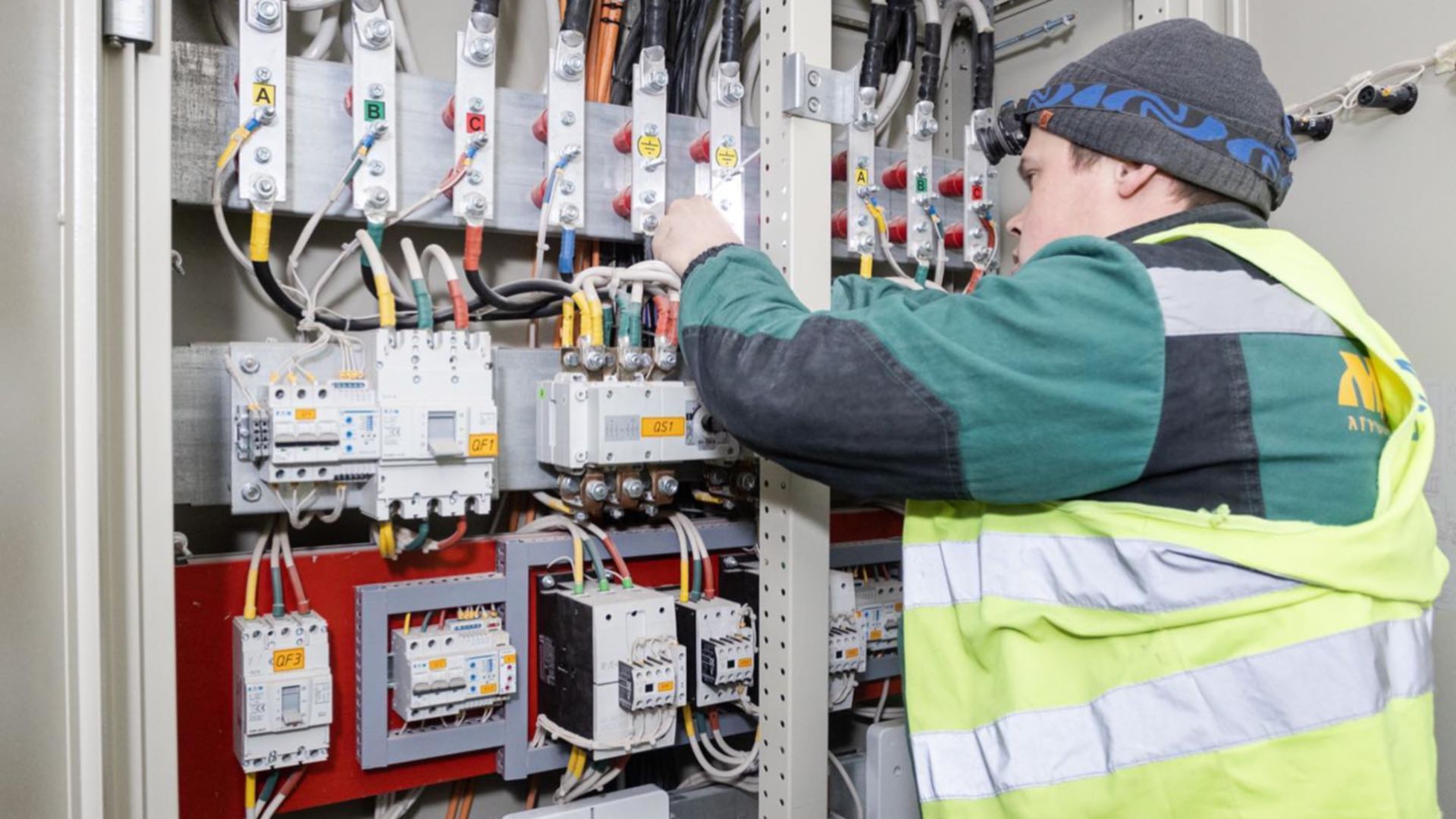

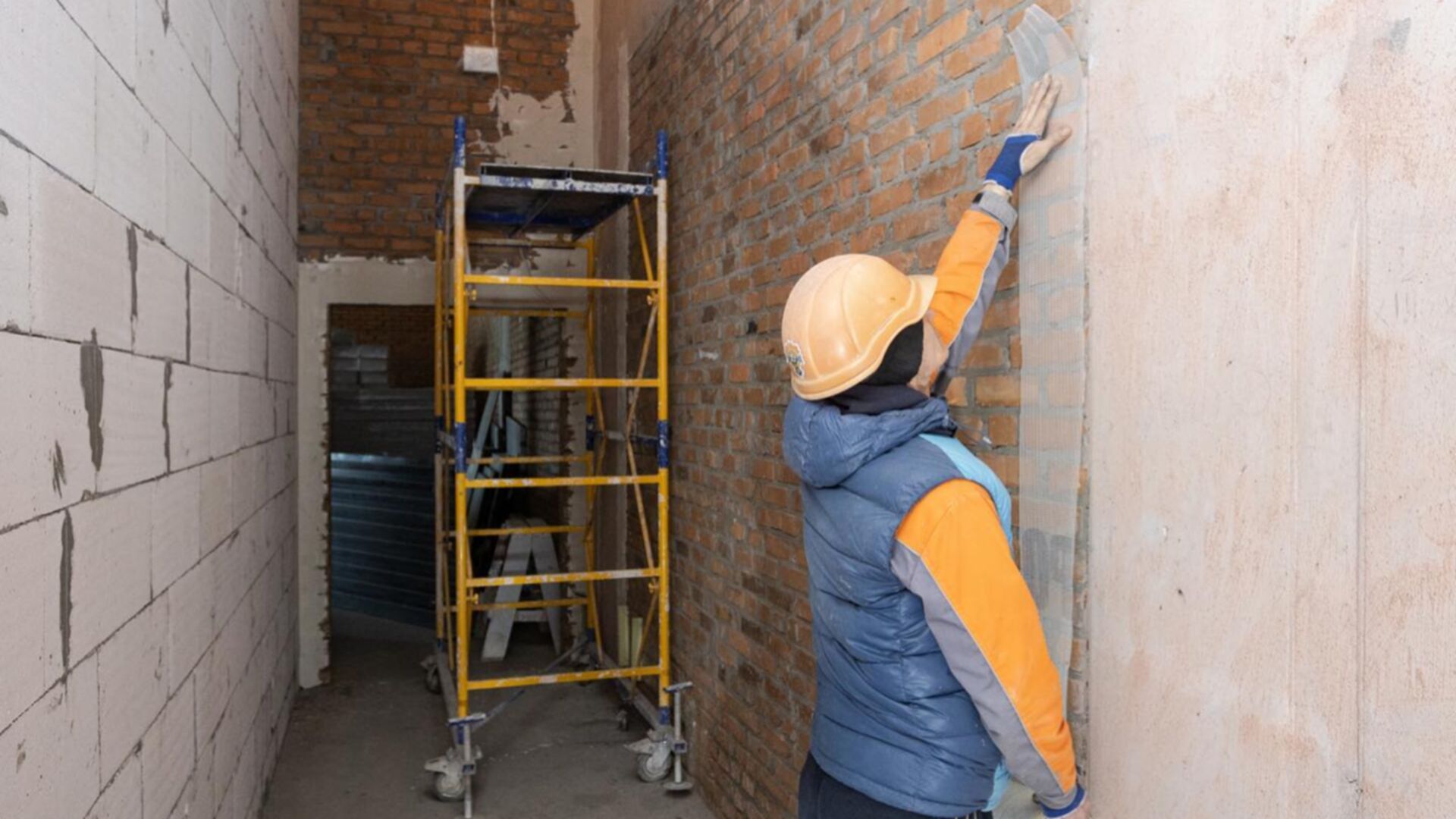

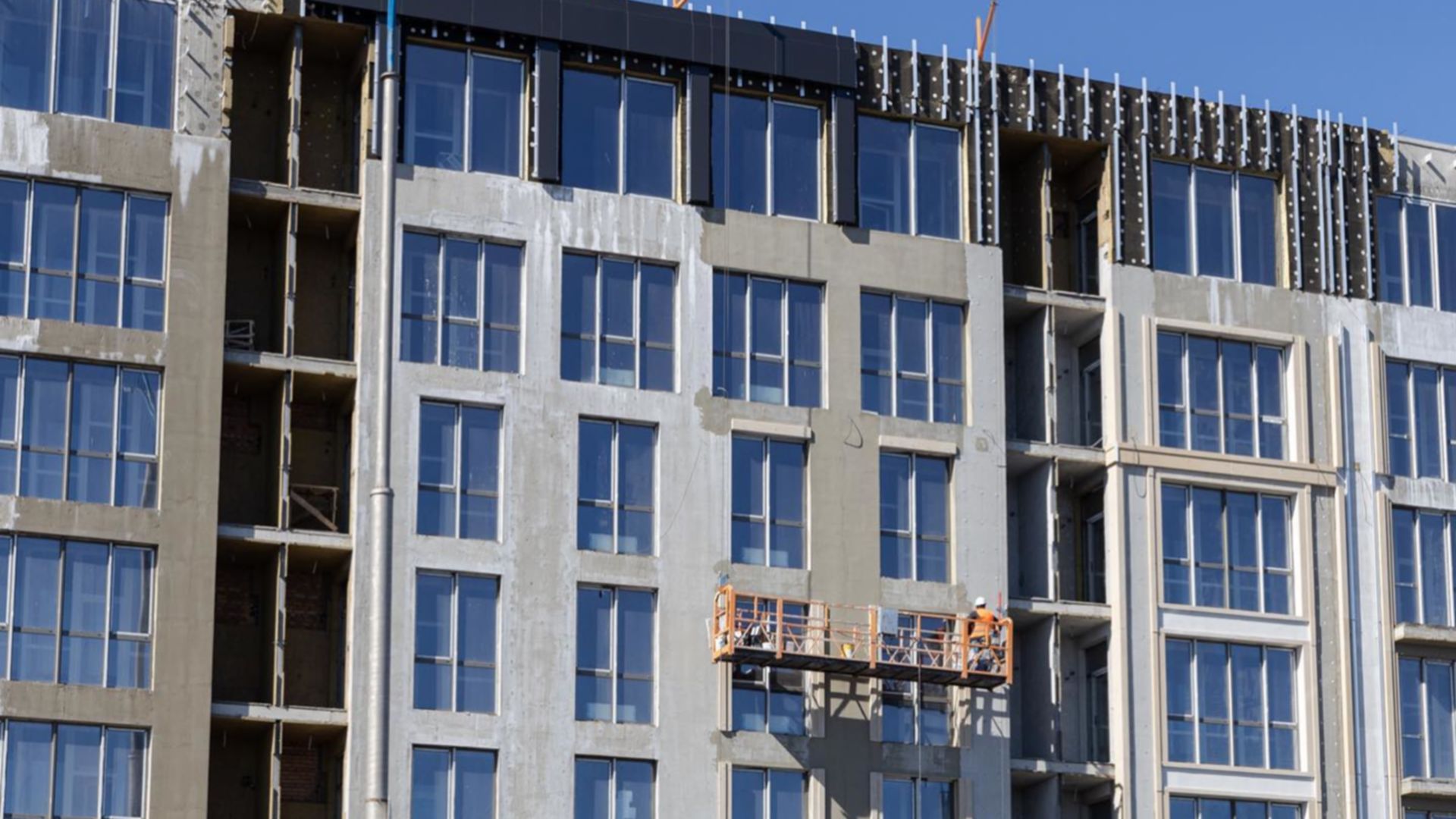

Станом на квітень 2023

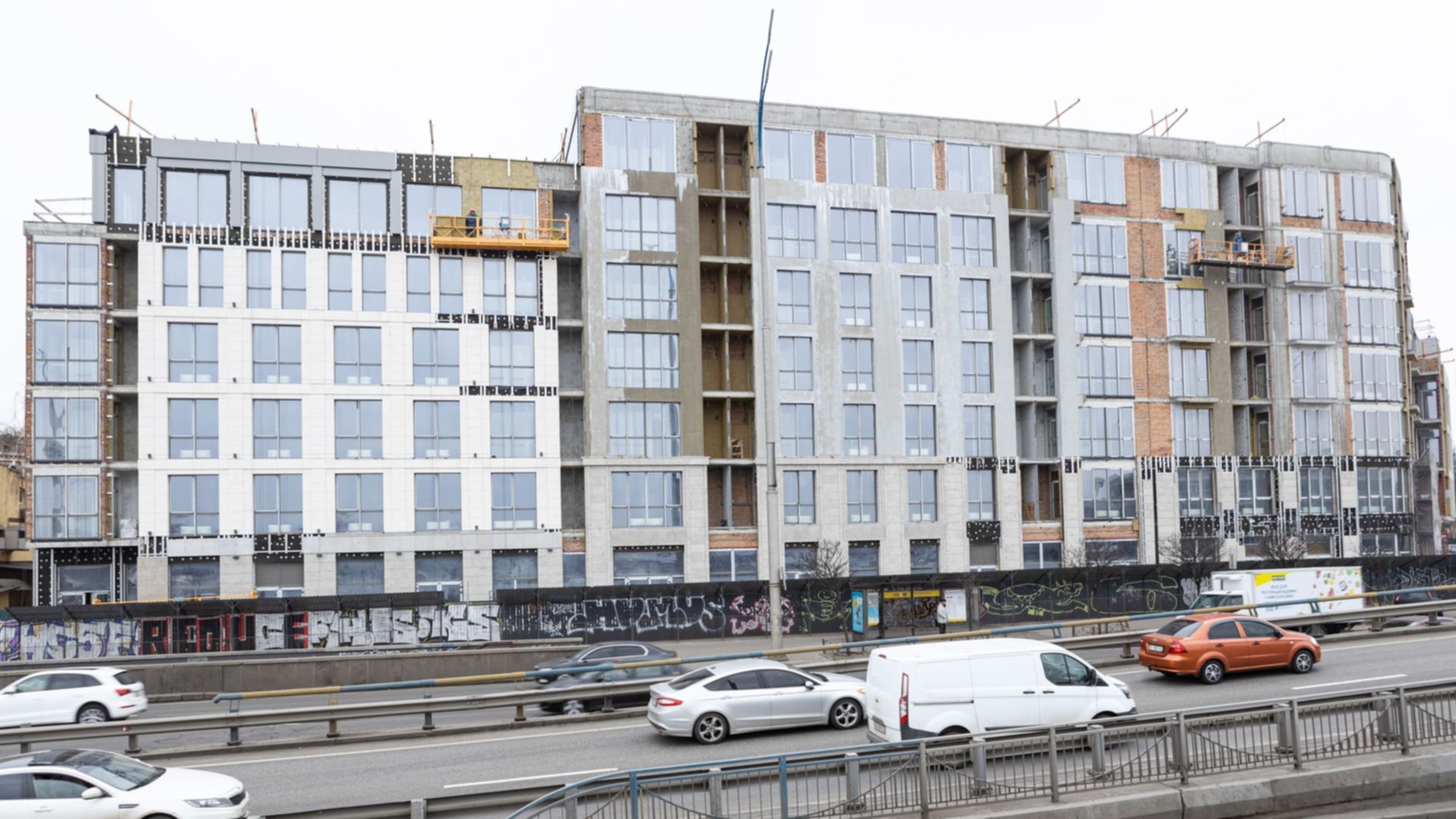

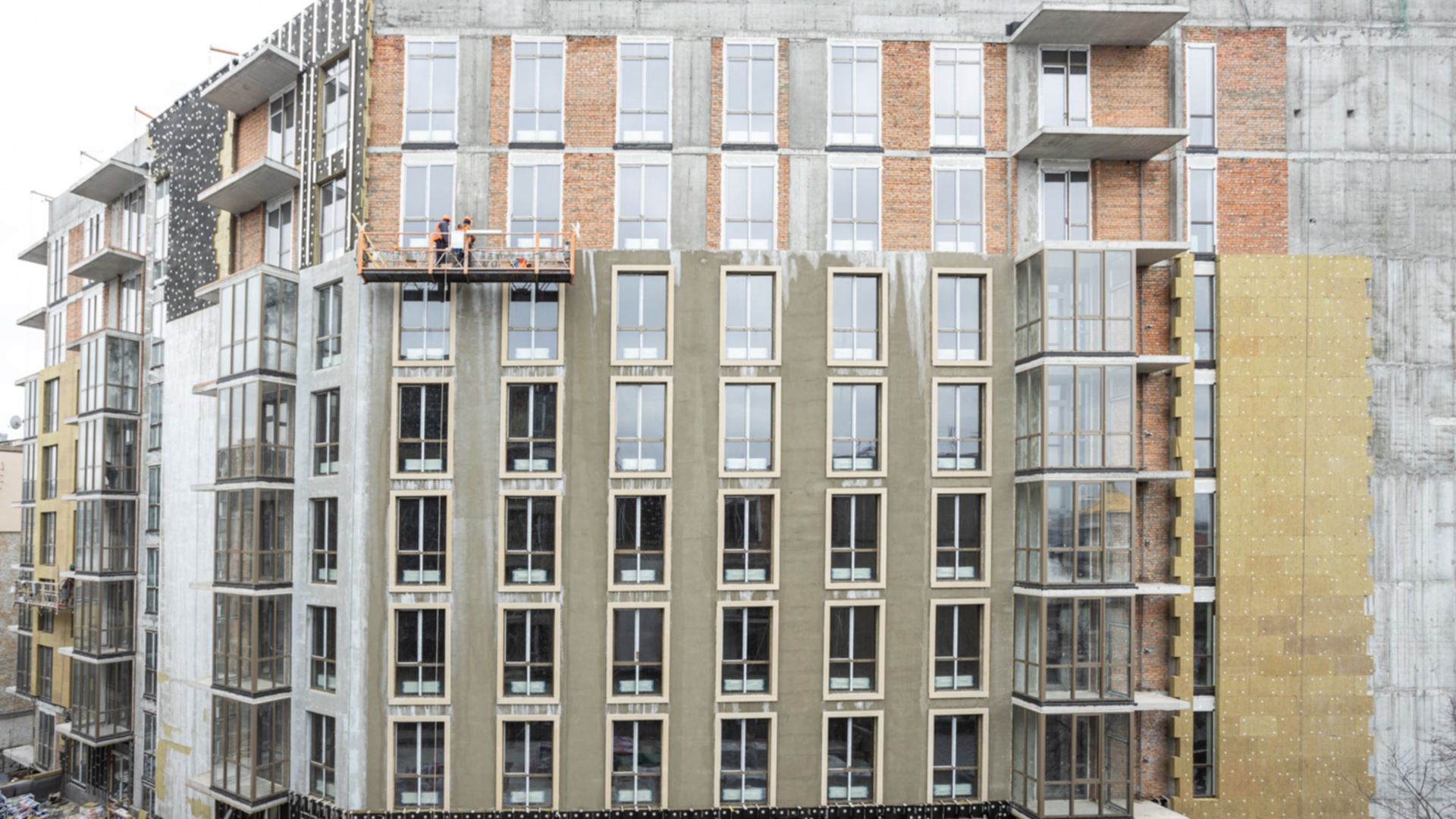

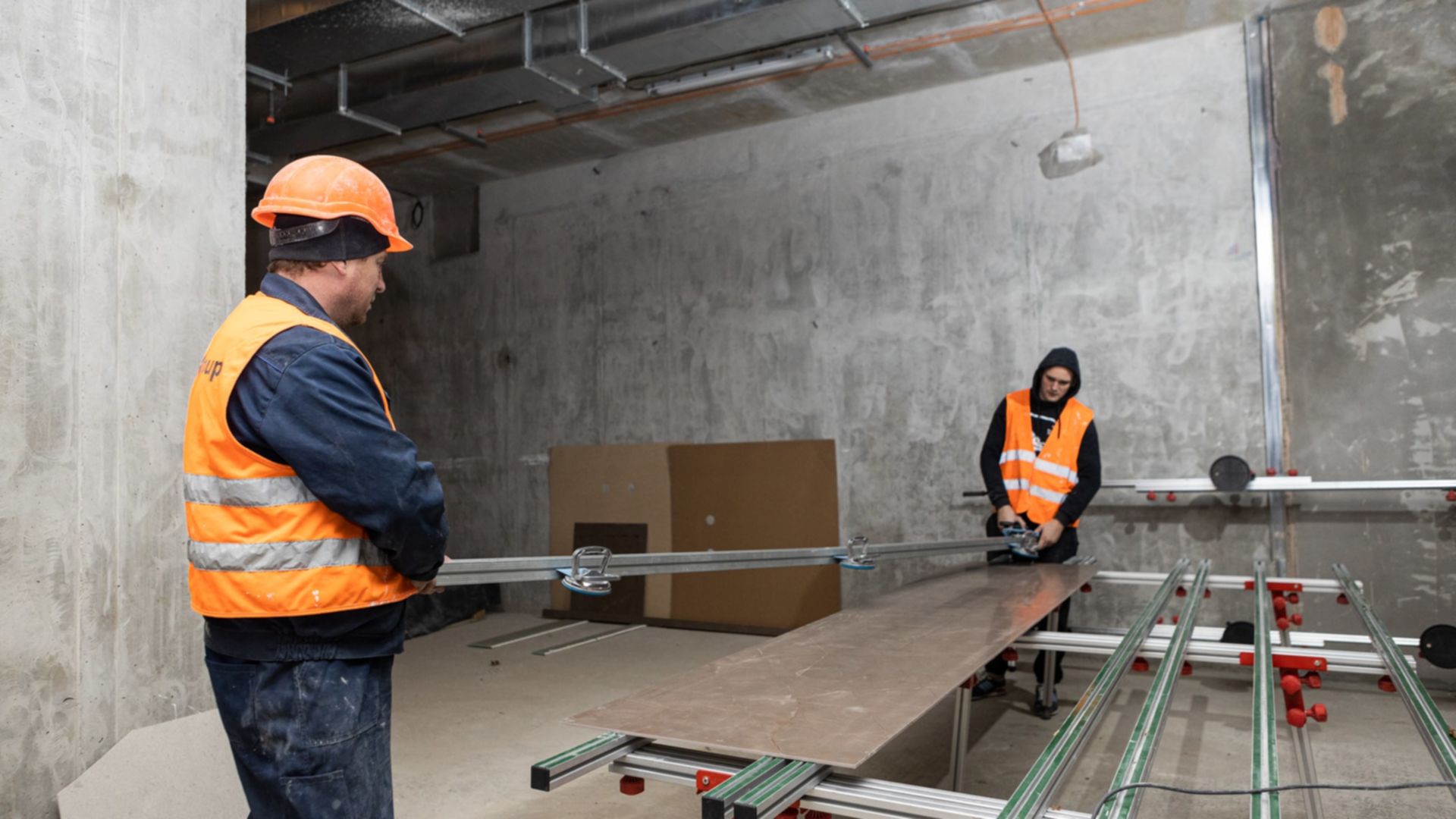

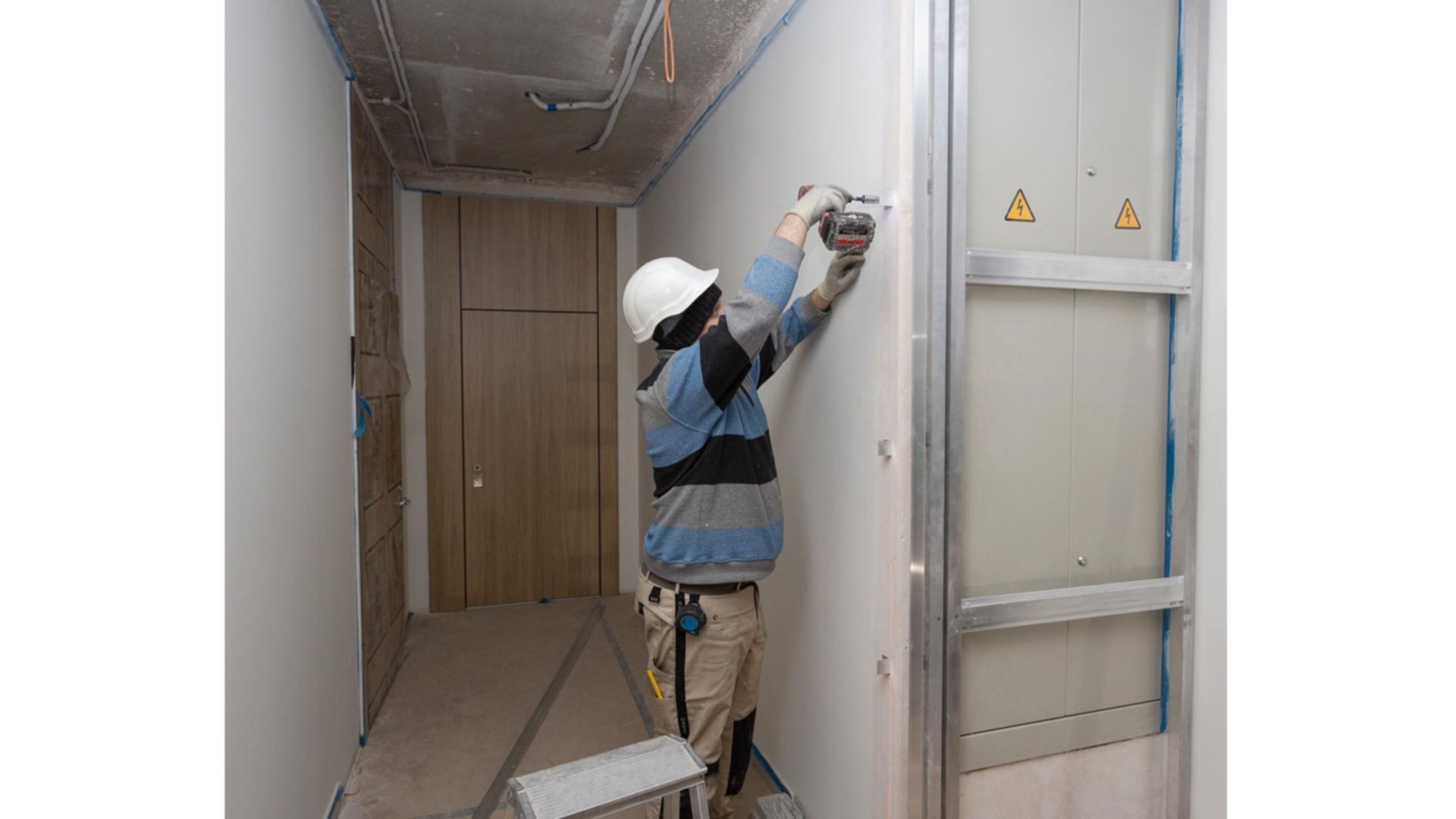

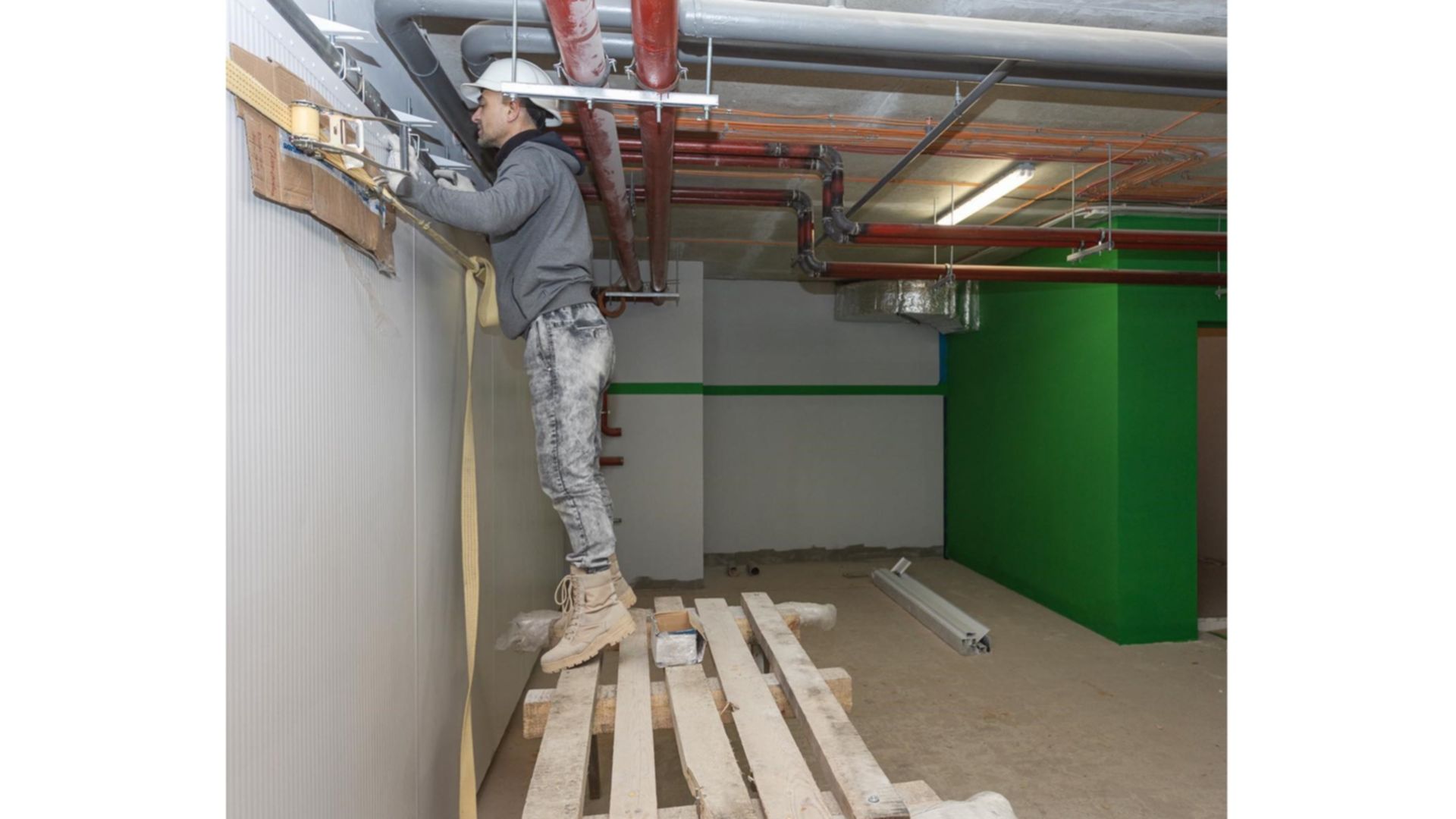

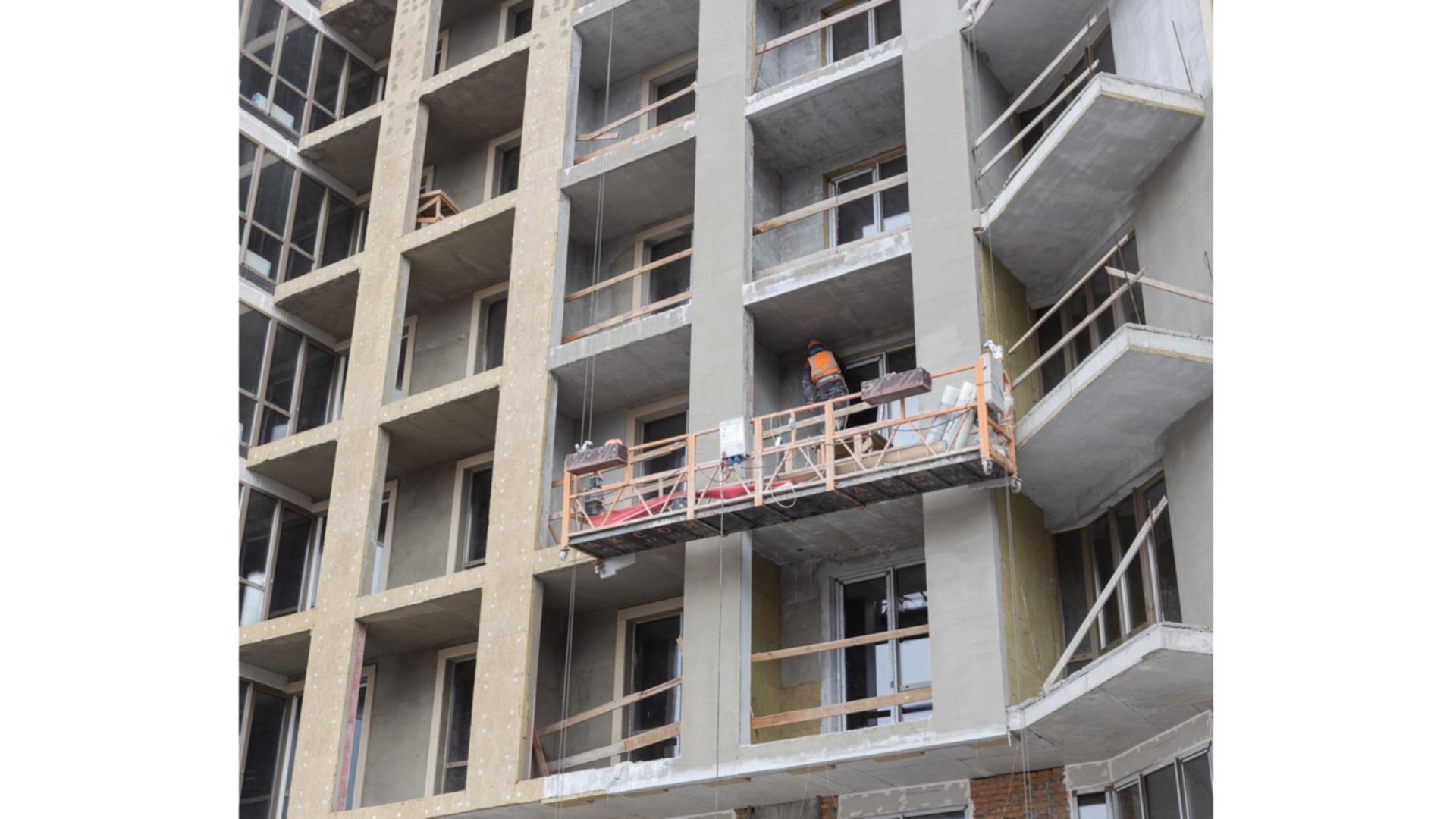

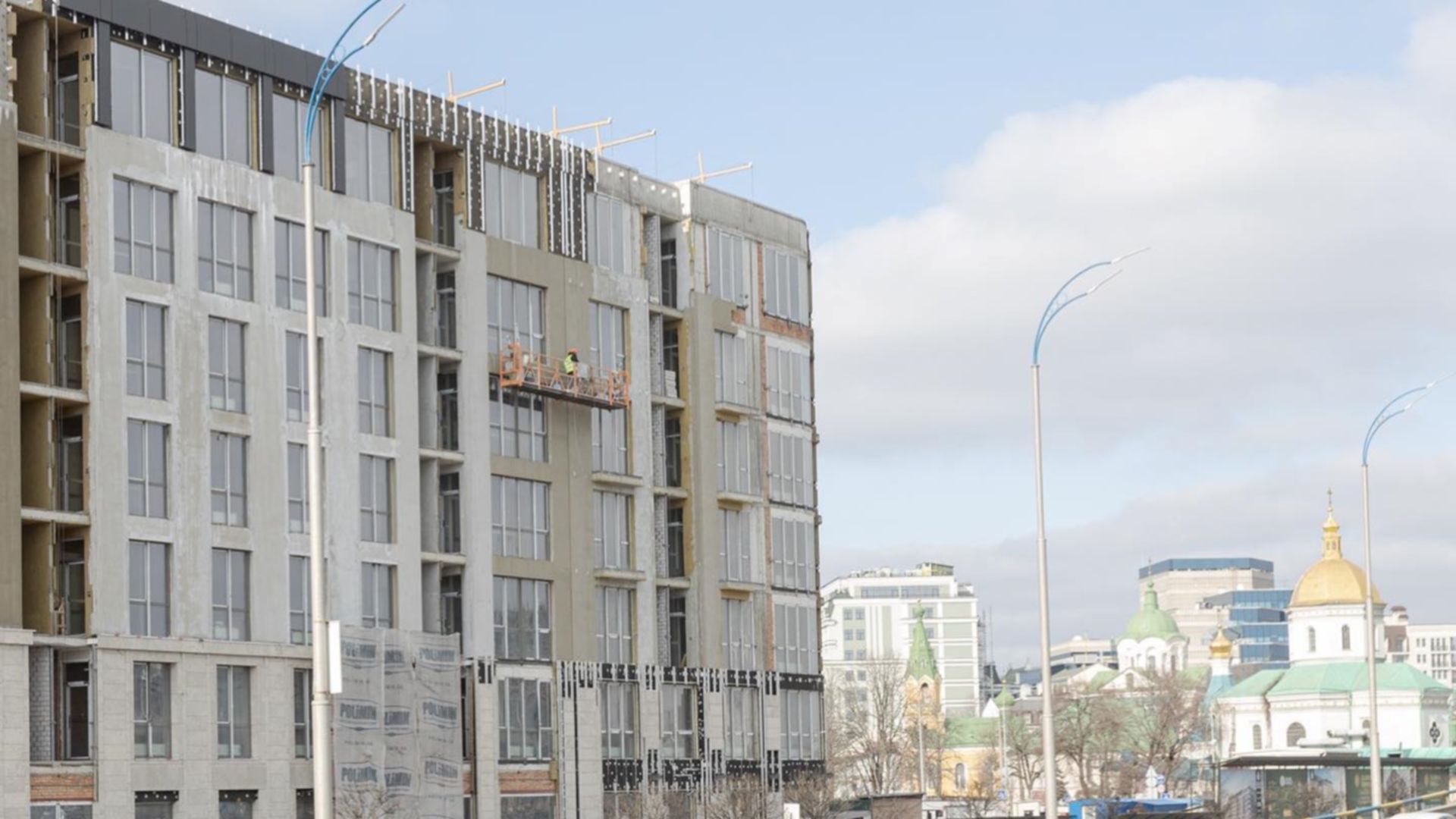

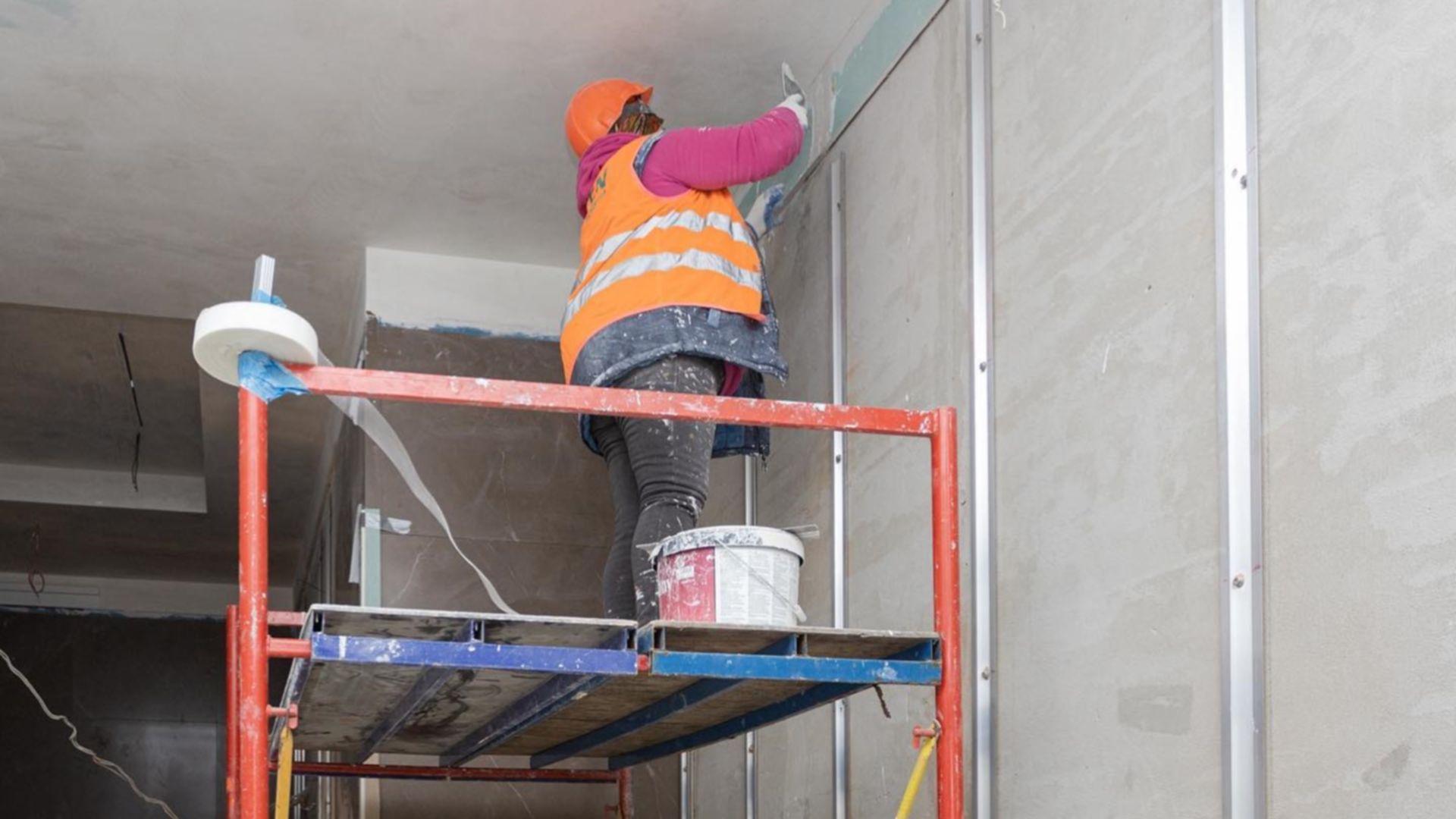

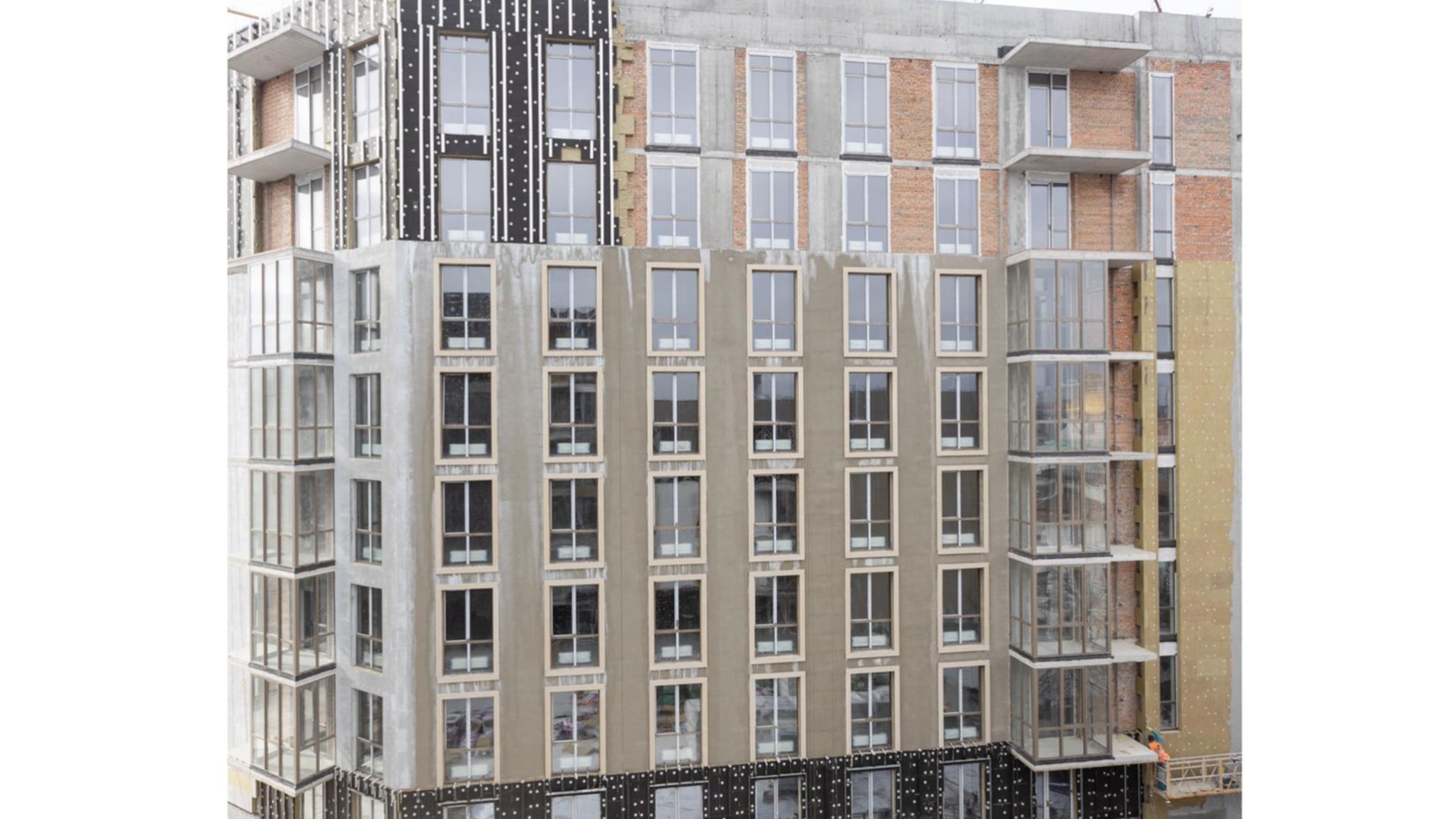

Станом на березень 2023

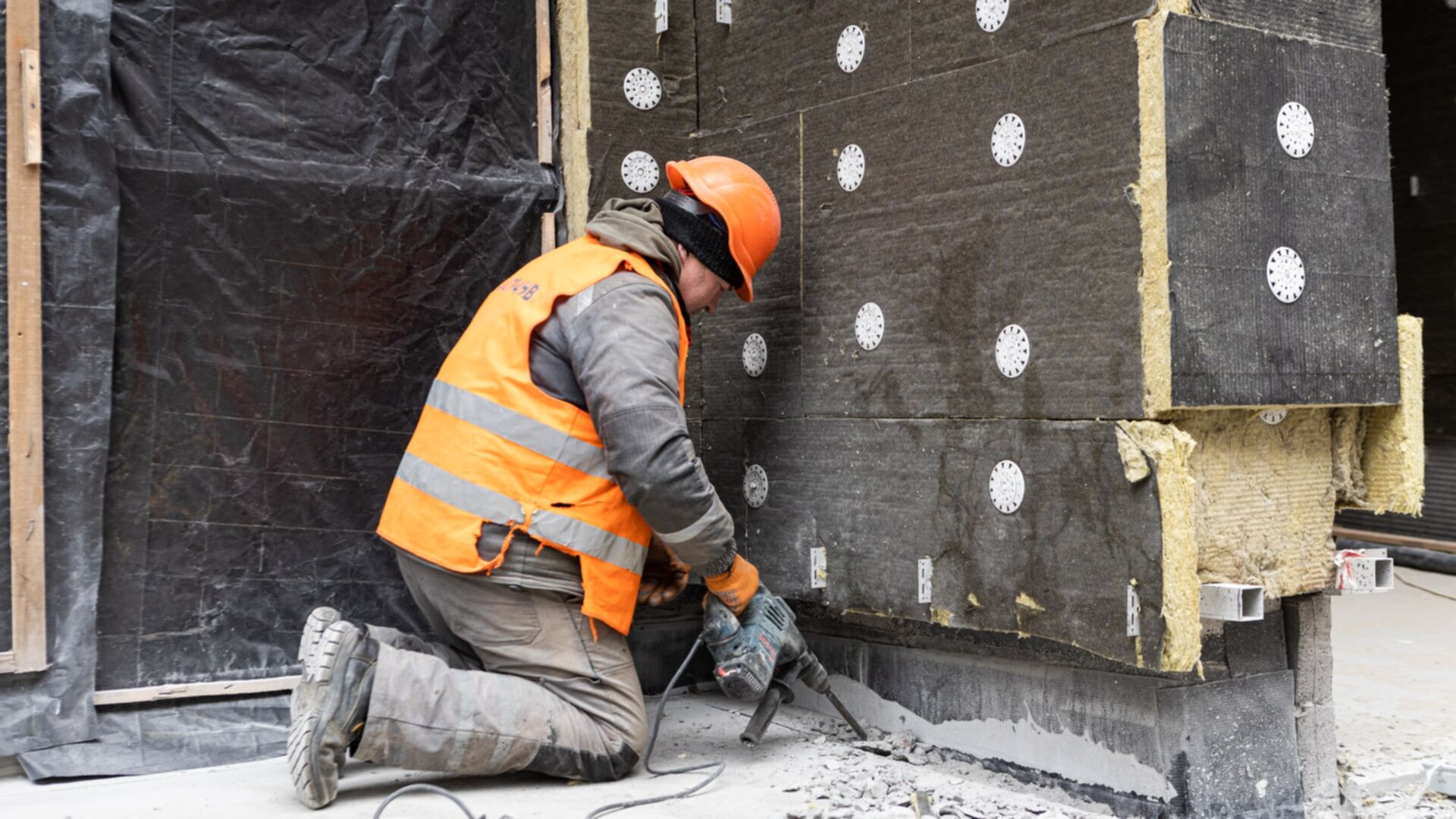

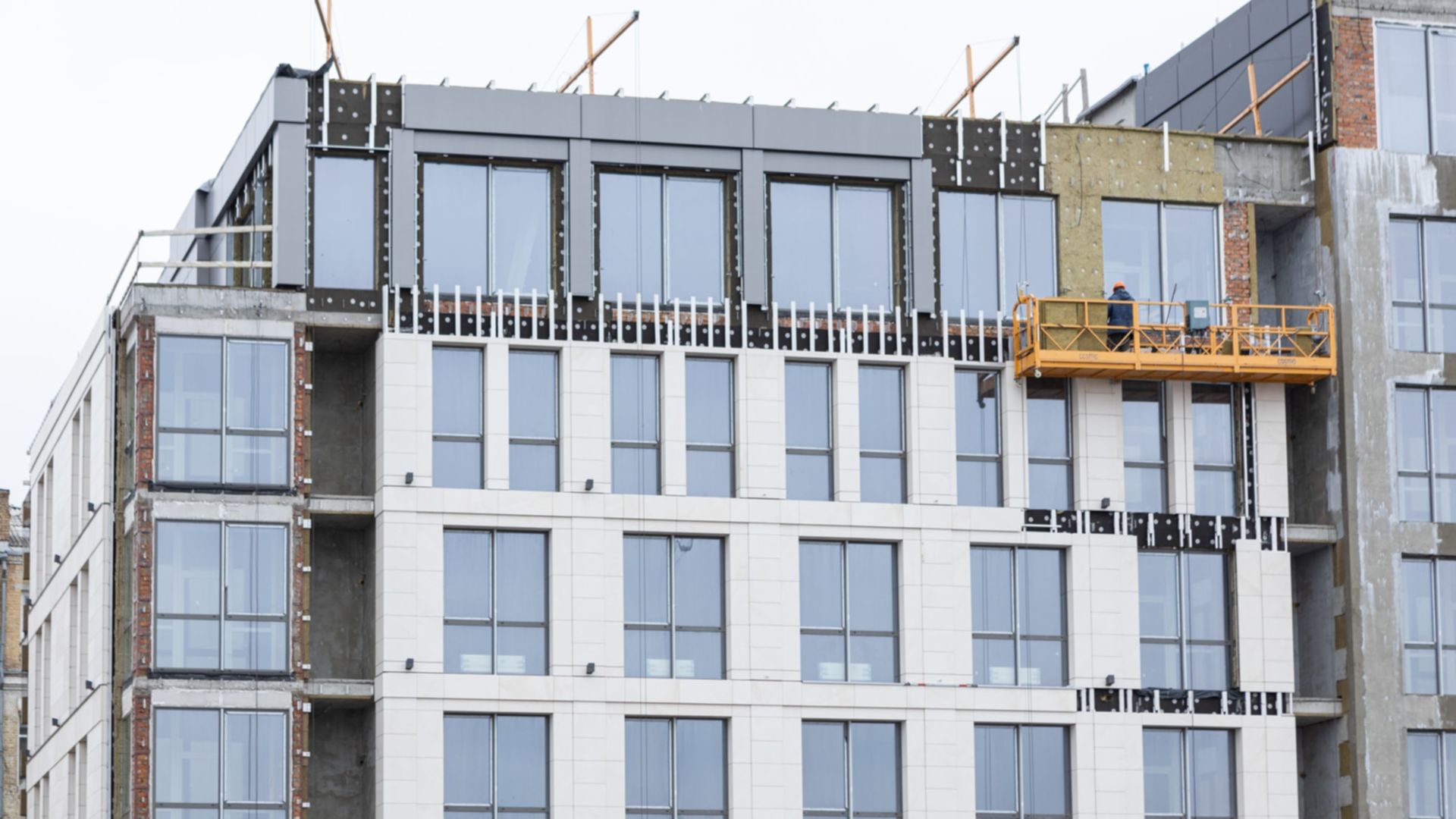

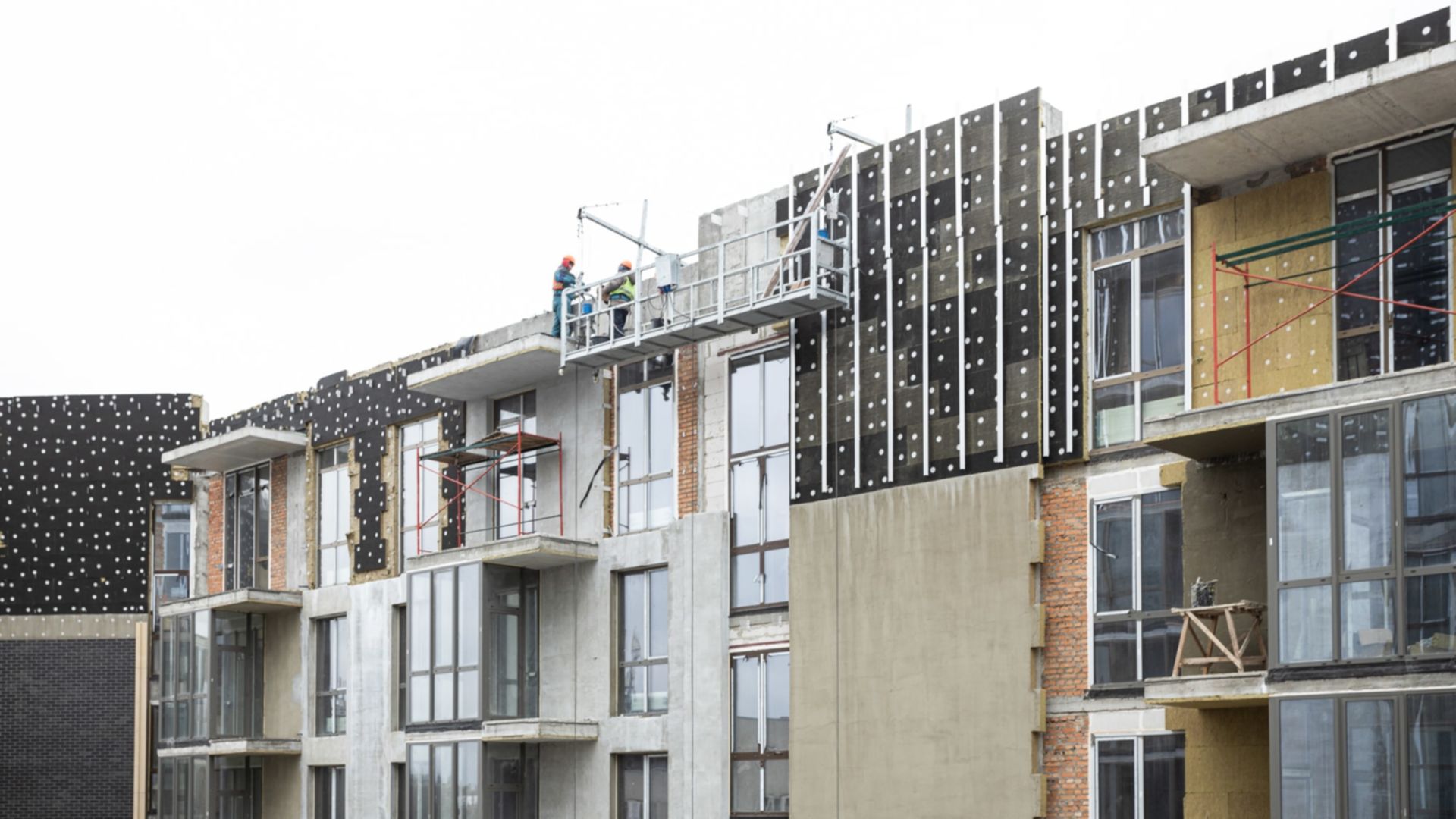

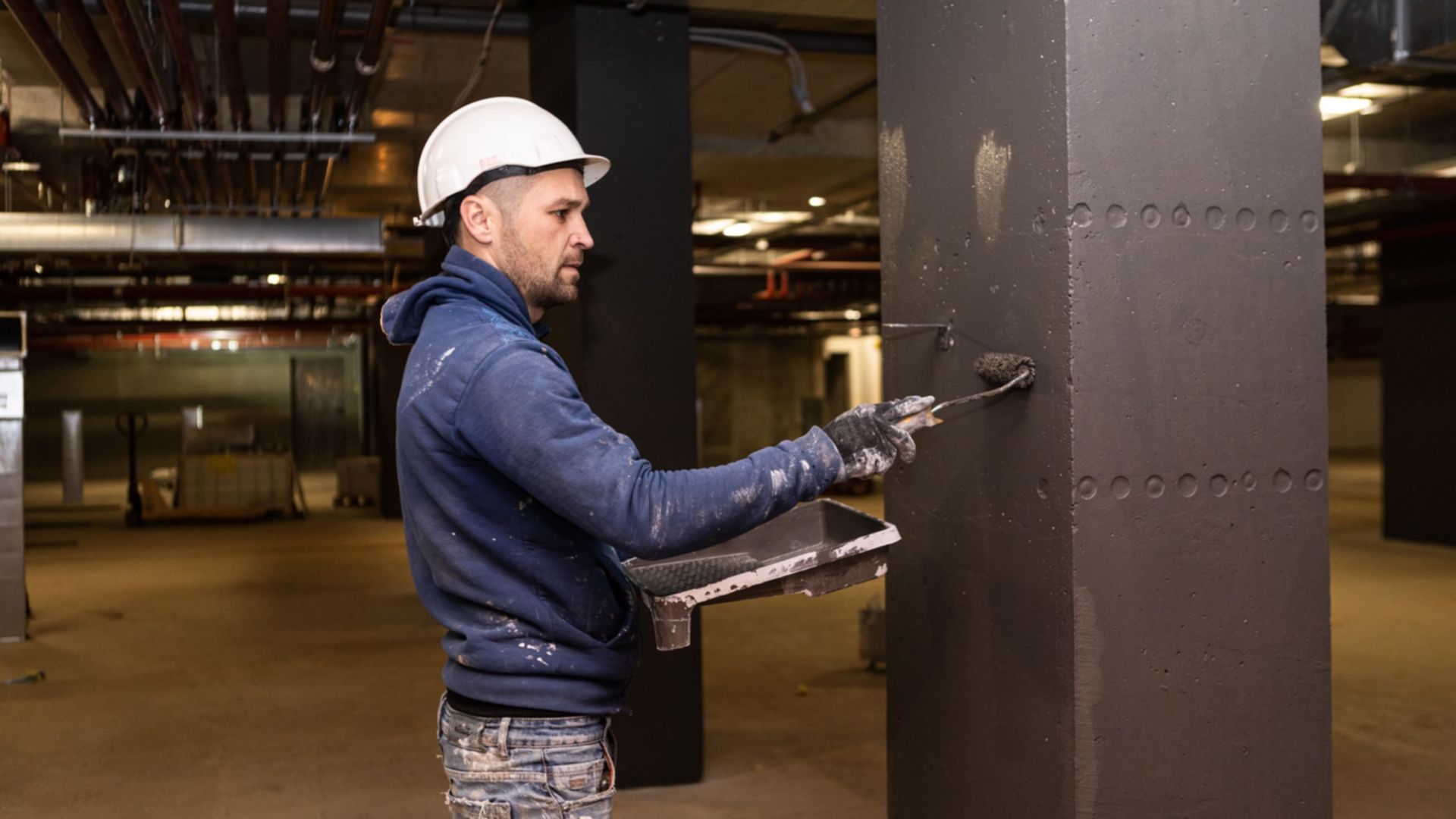

Станом на лютий 2023

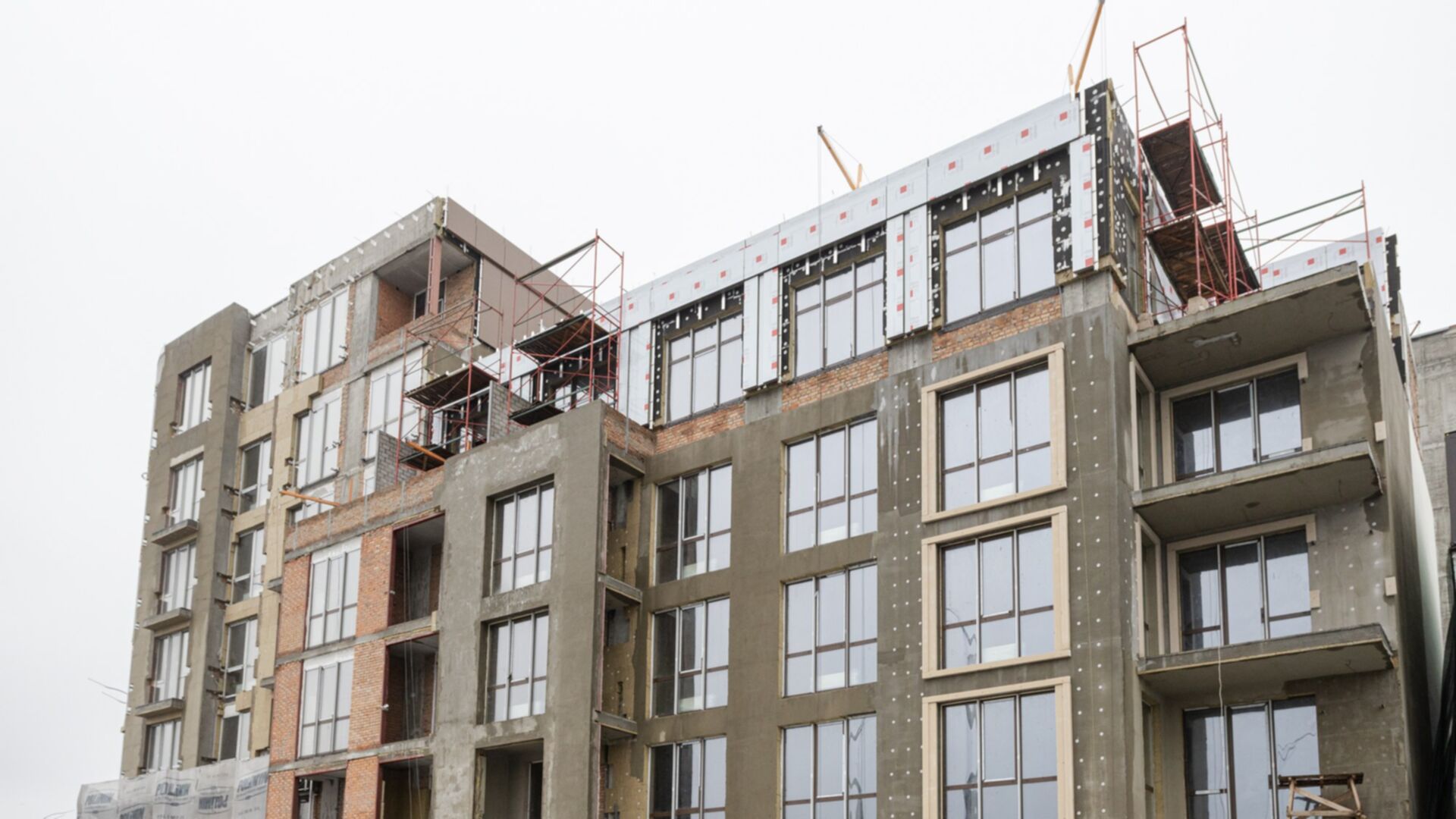

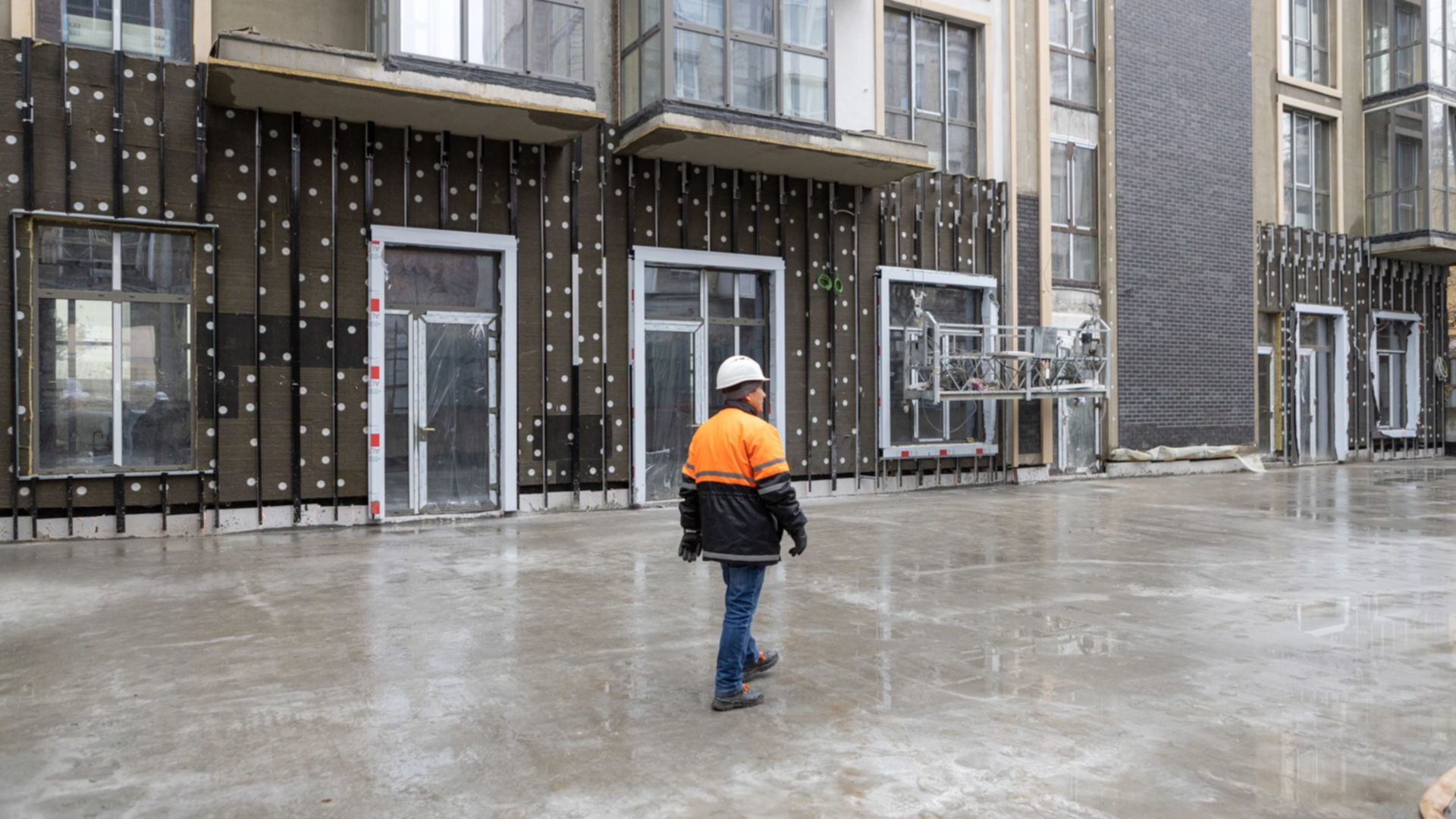

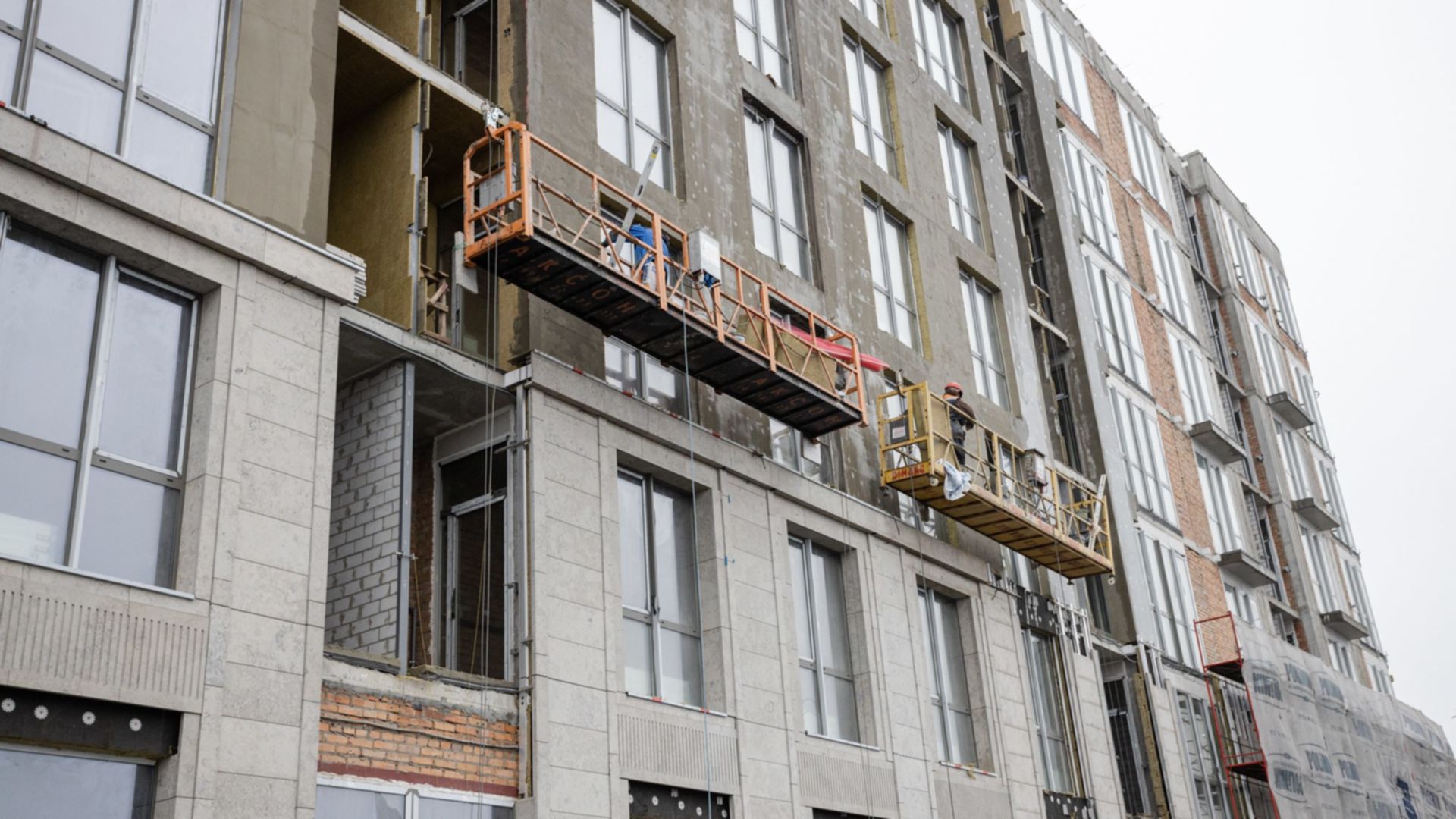

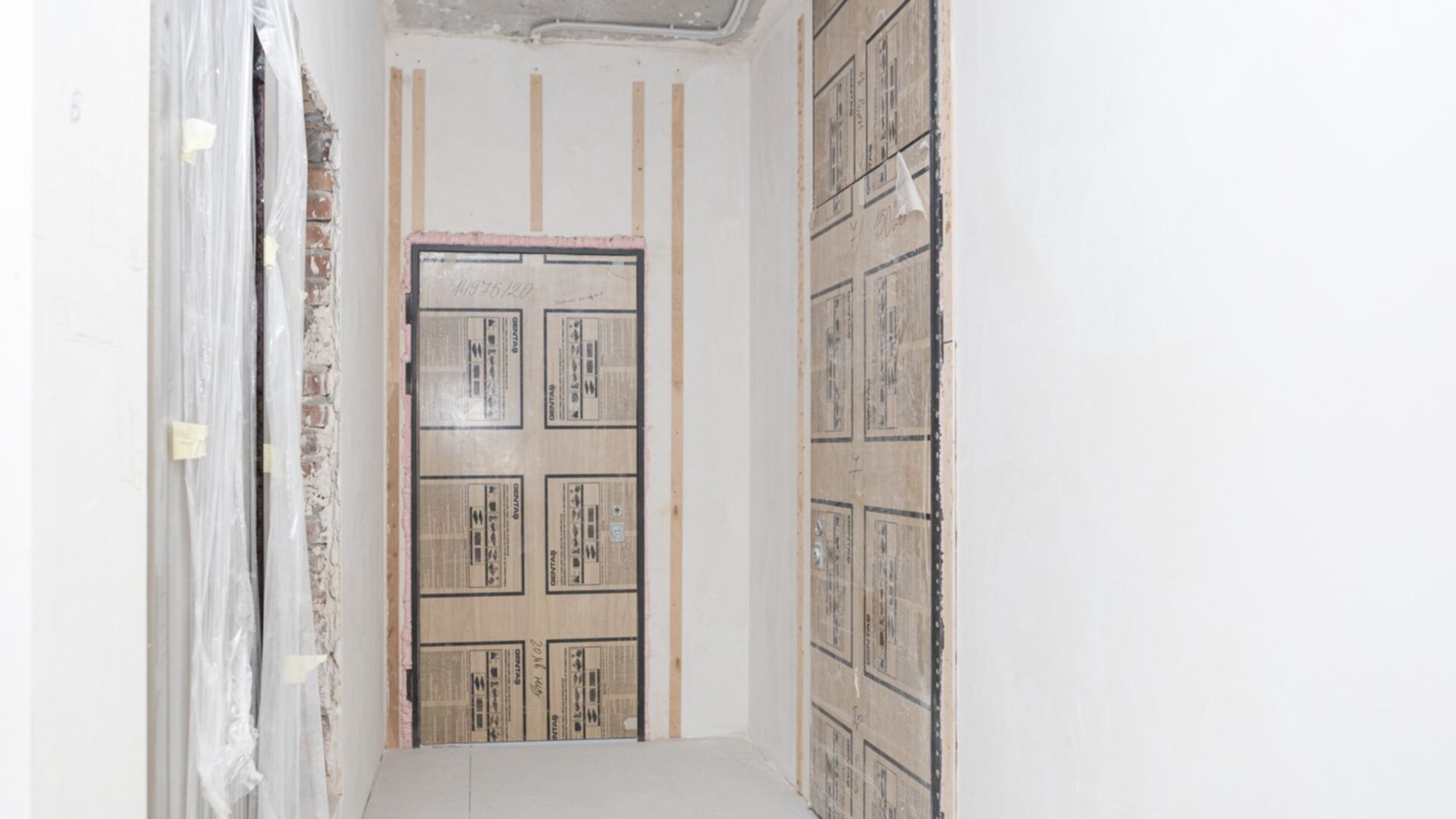

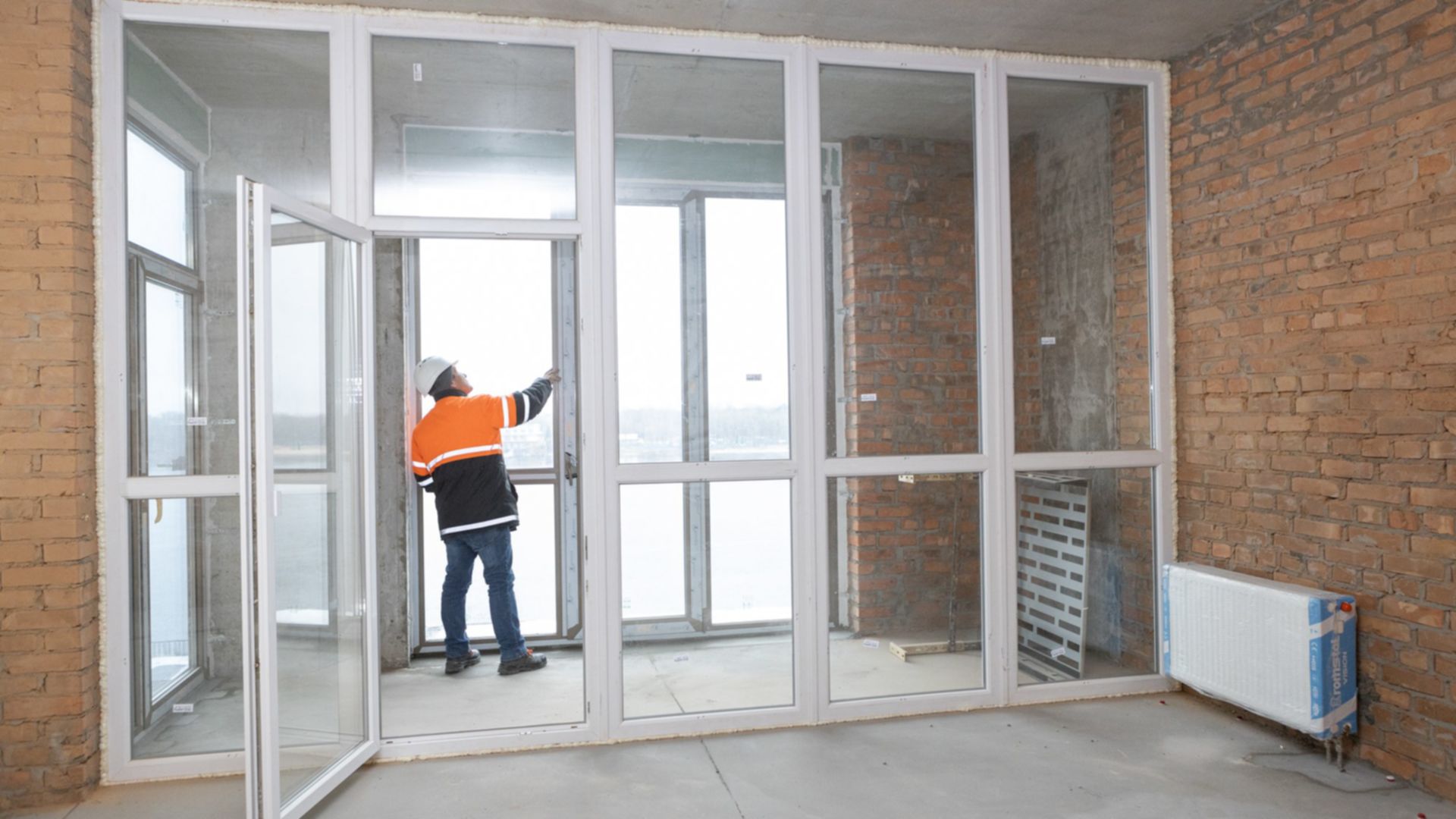

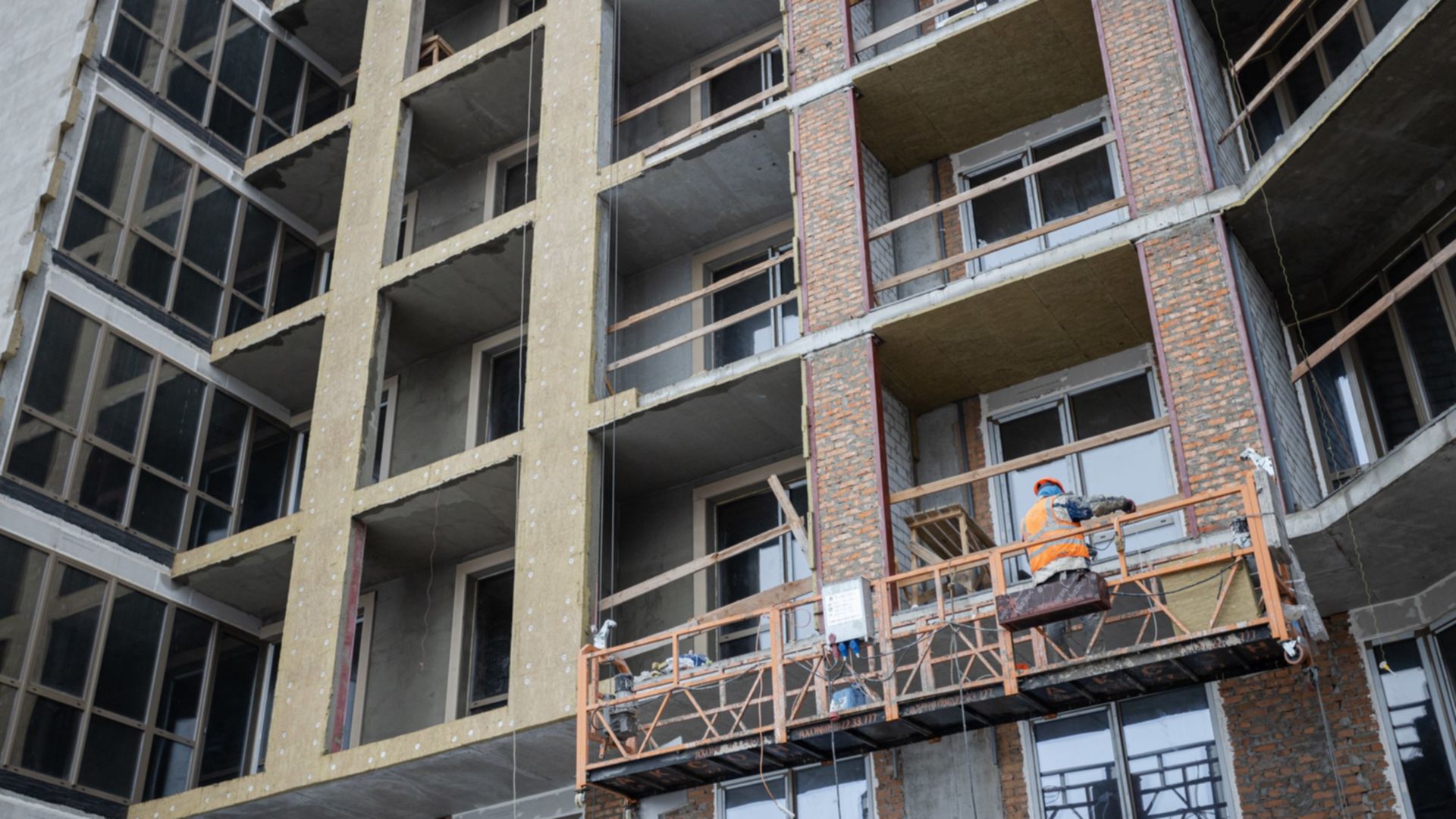

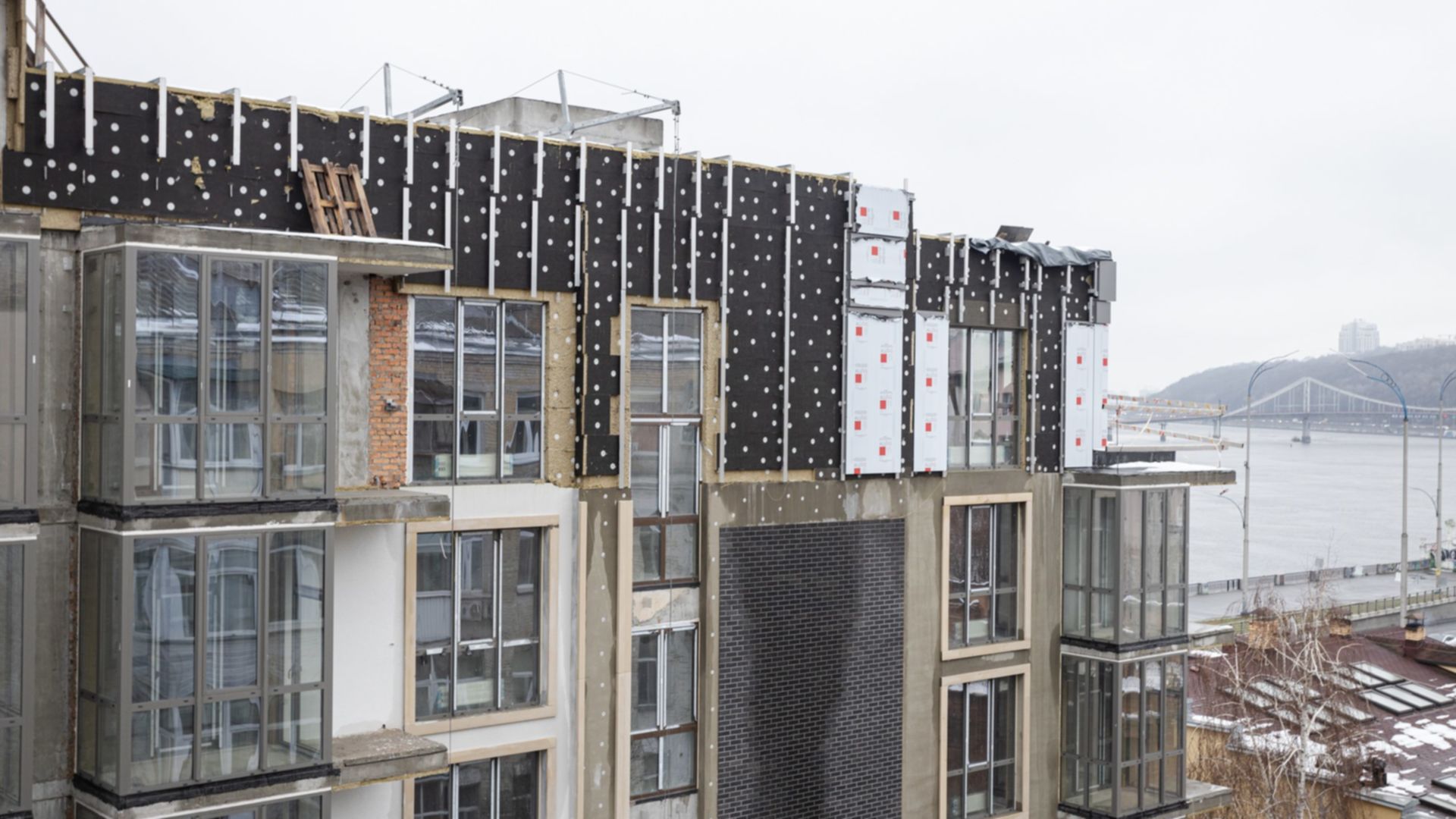

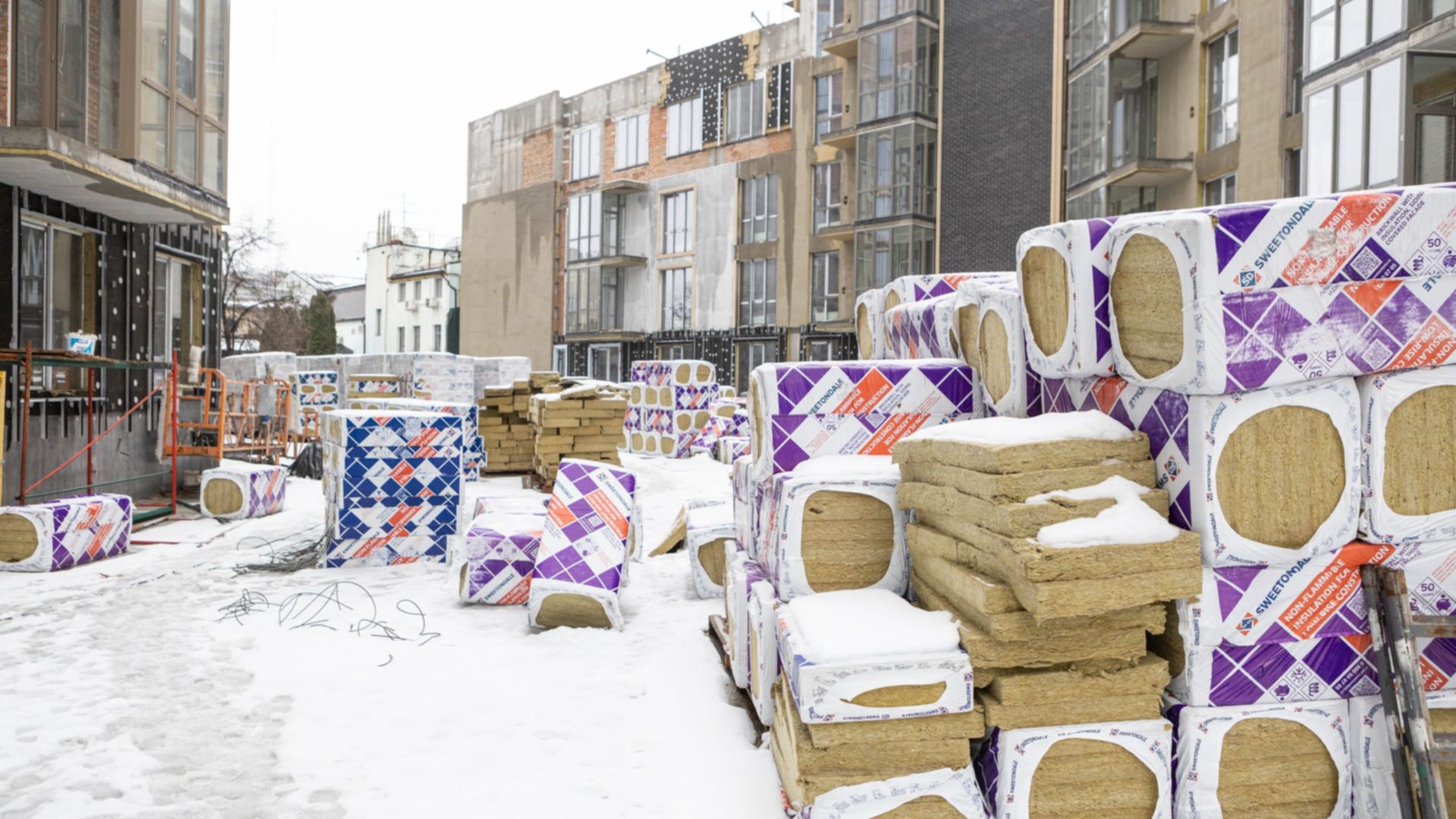

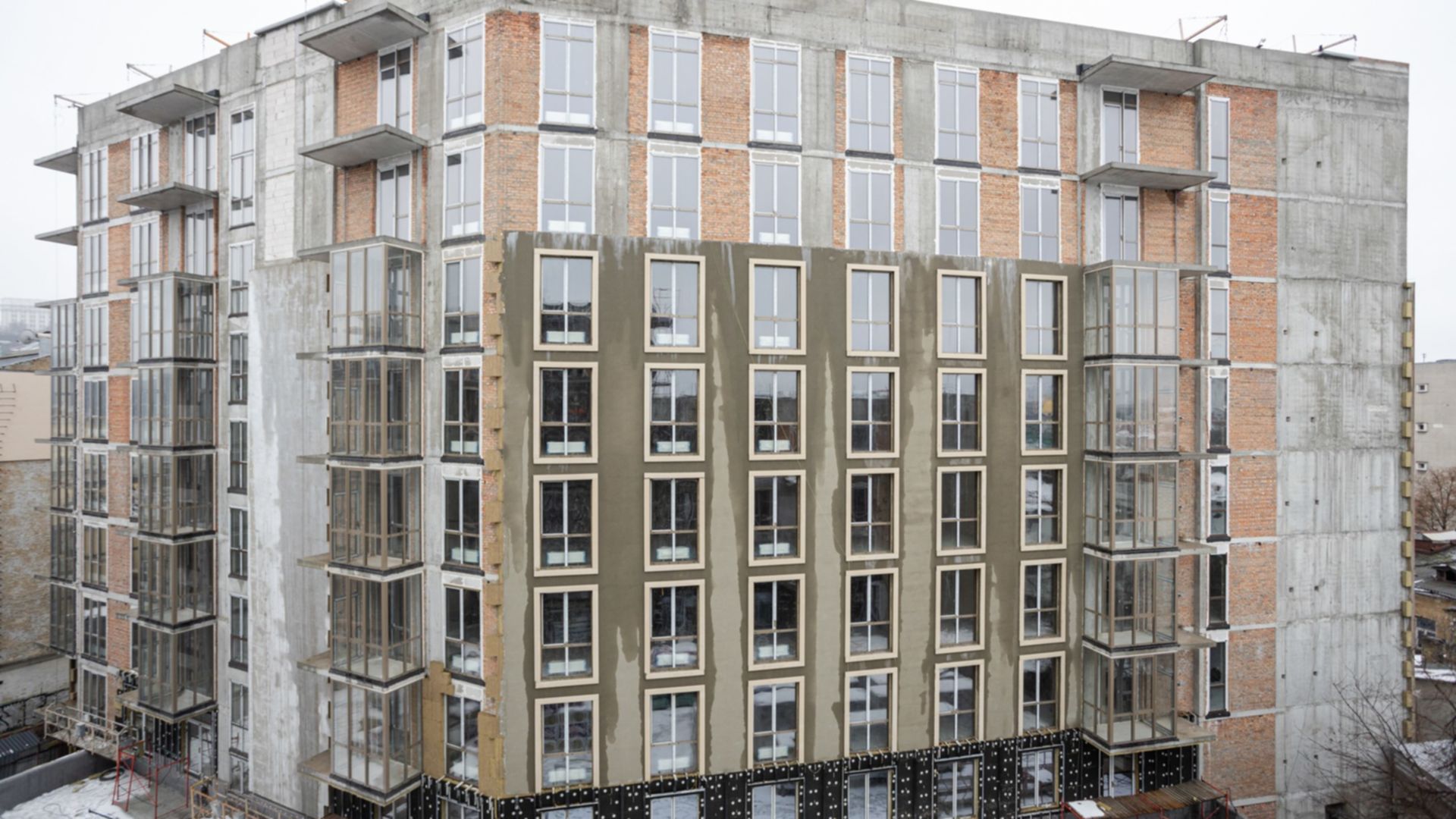

Станом на грудень 2022

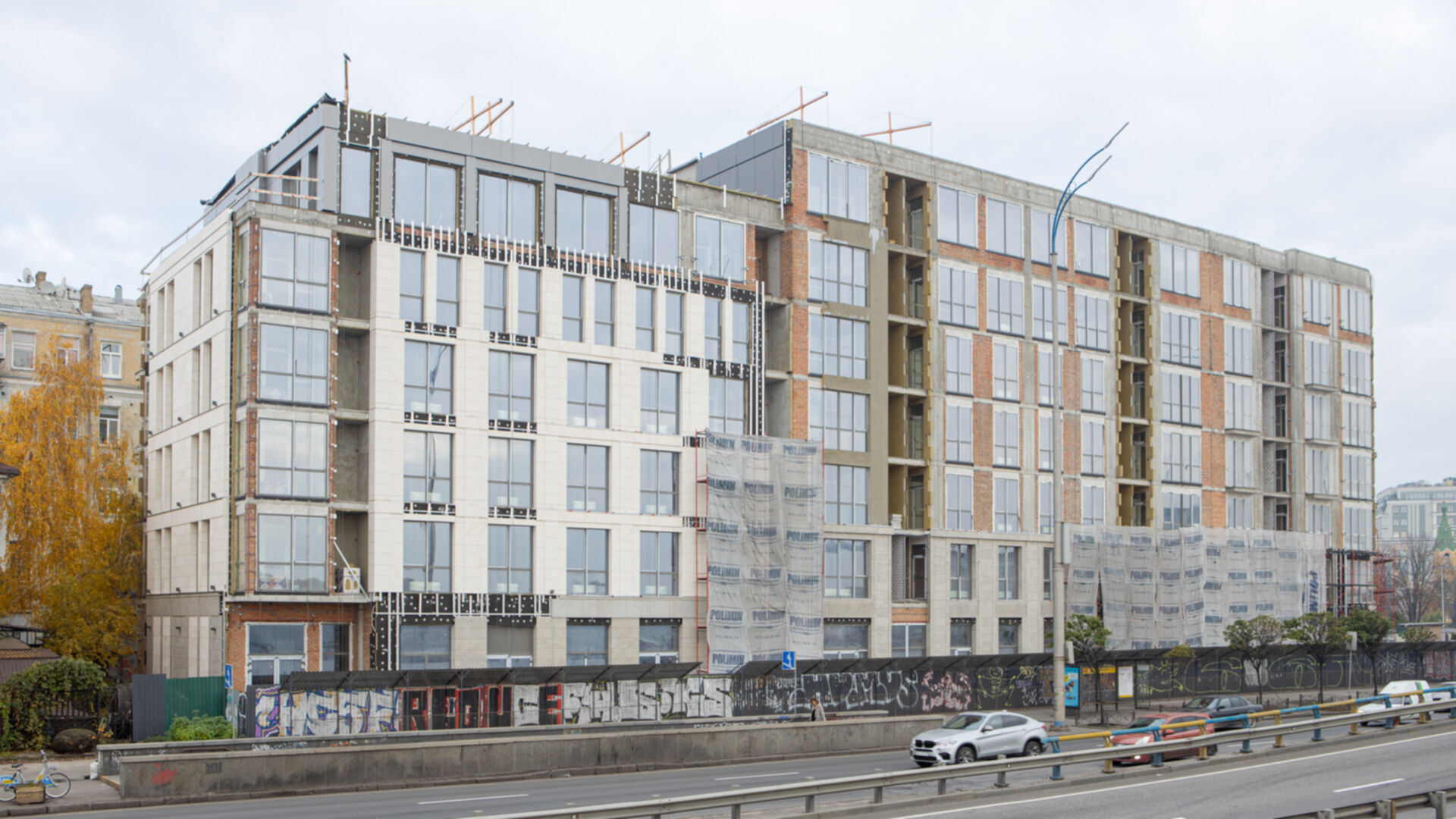

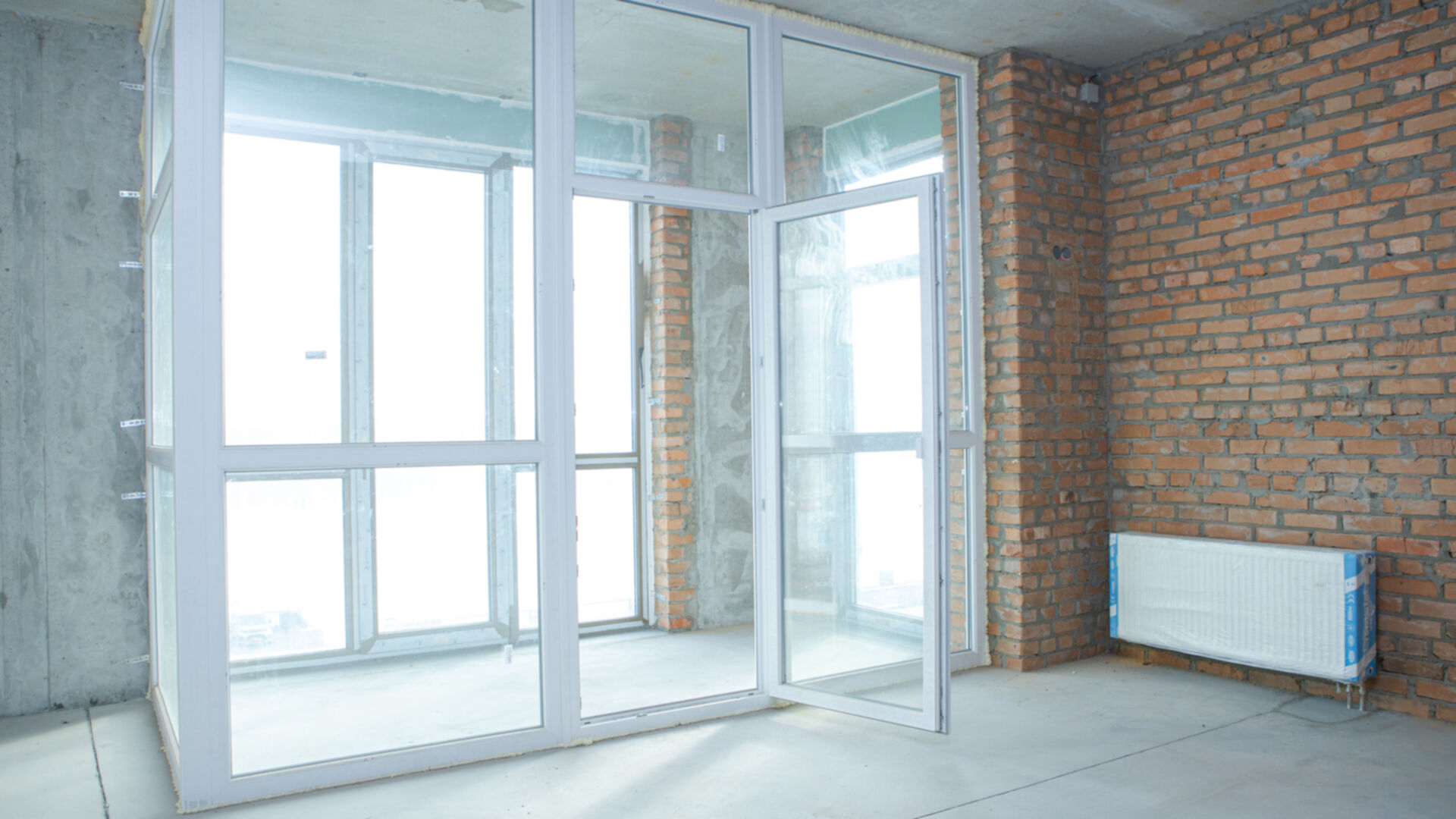

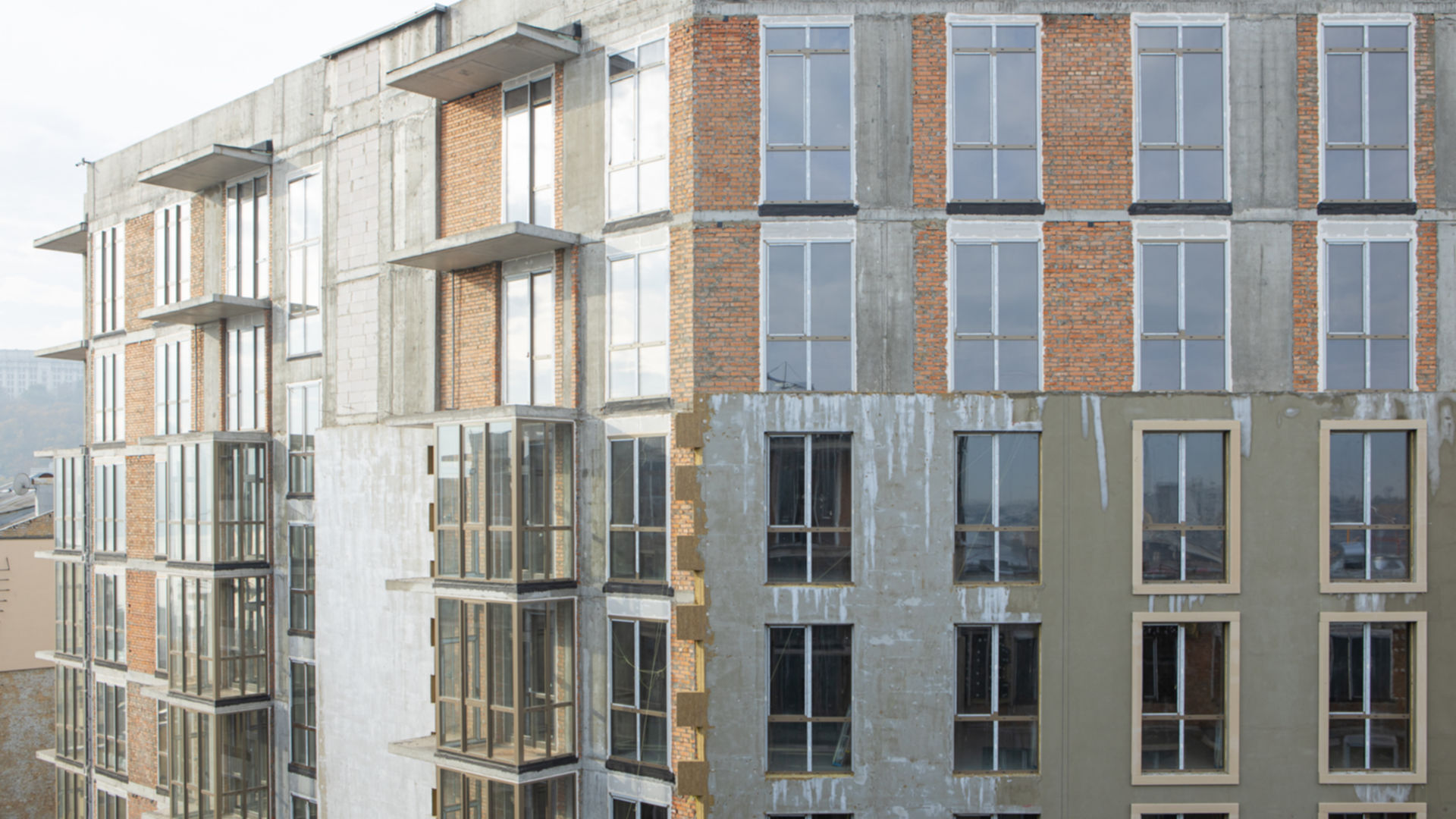

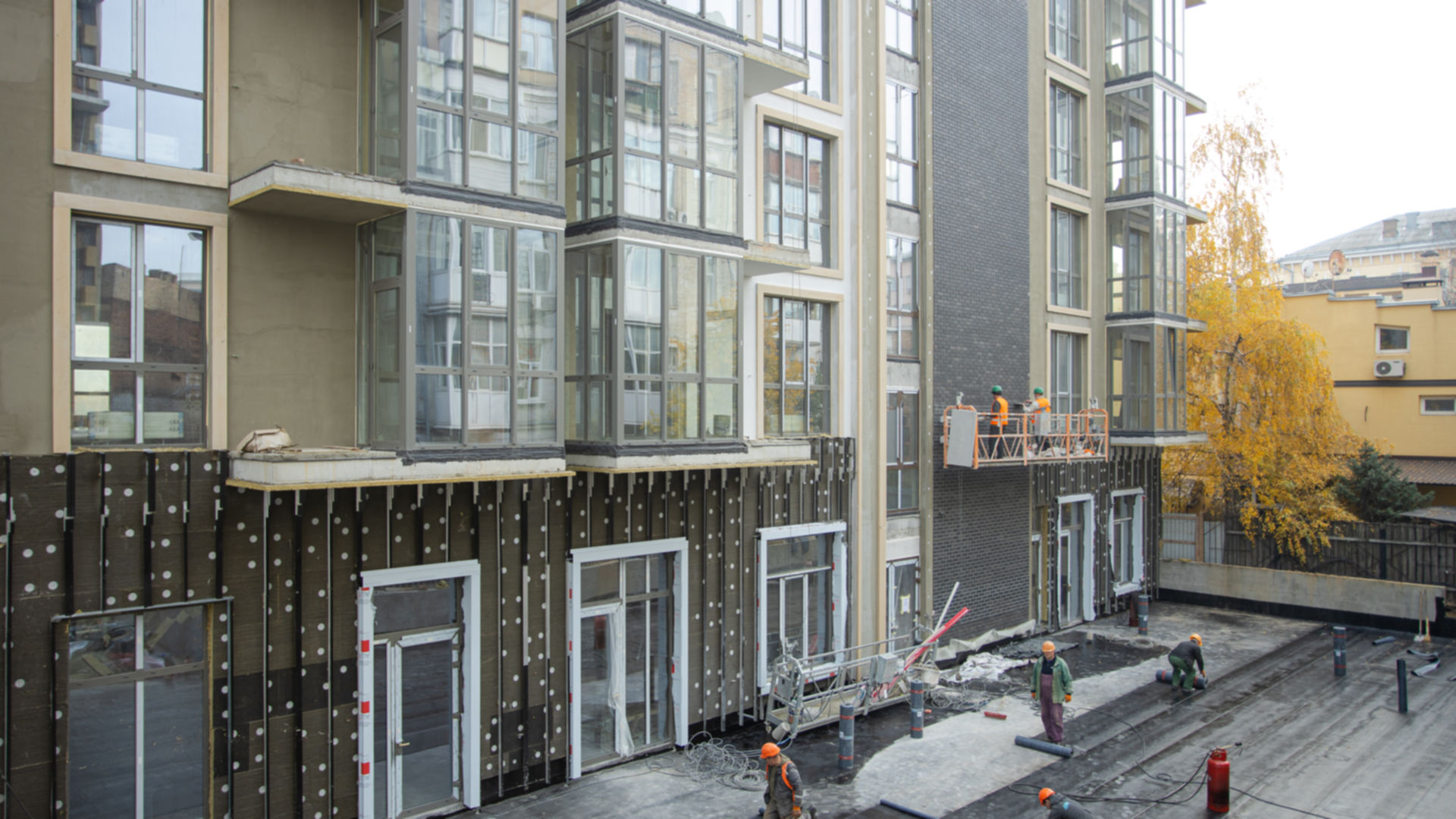

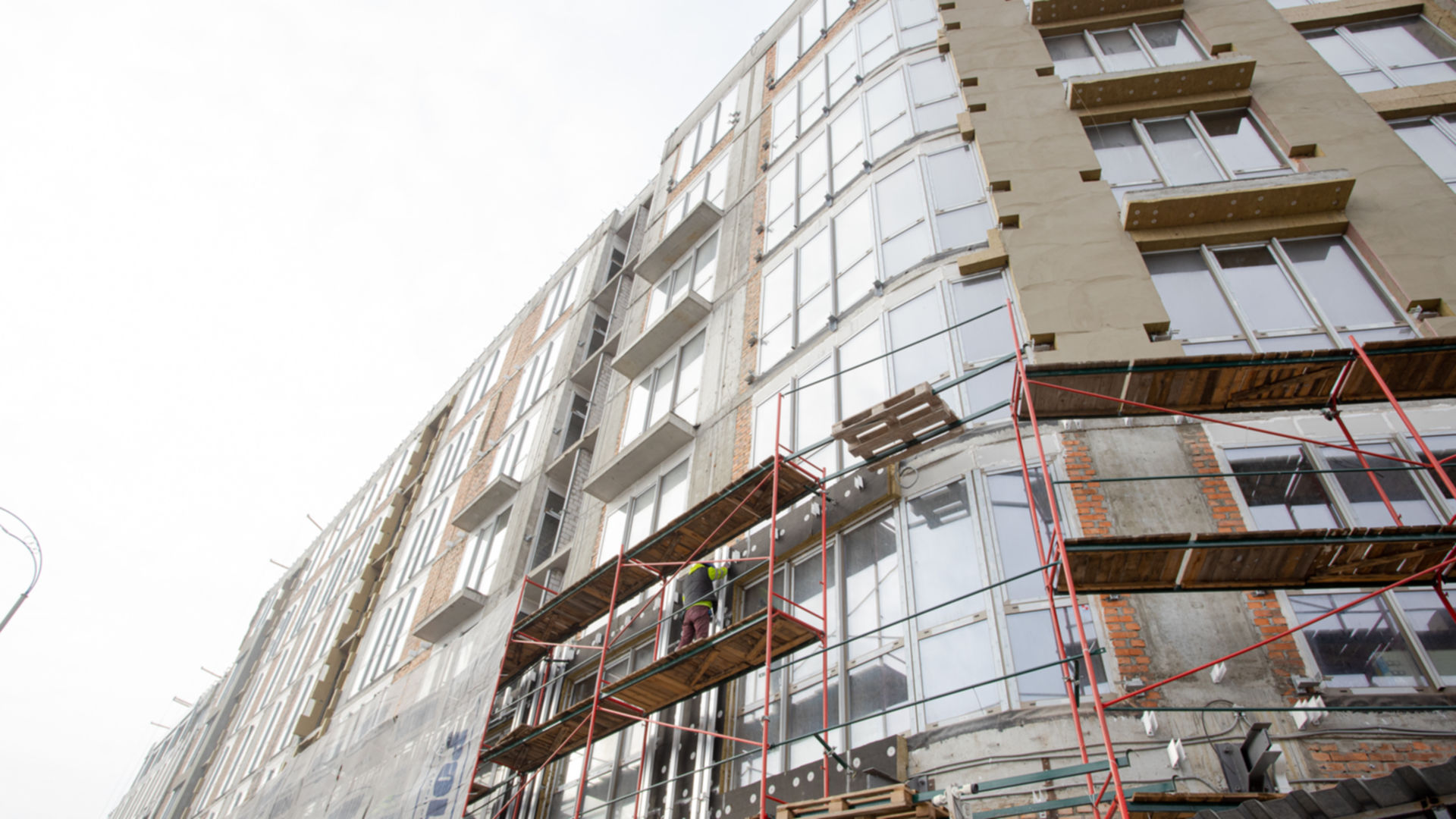

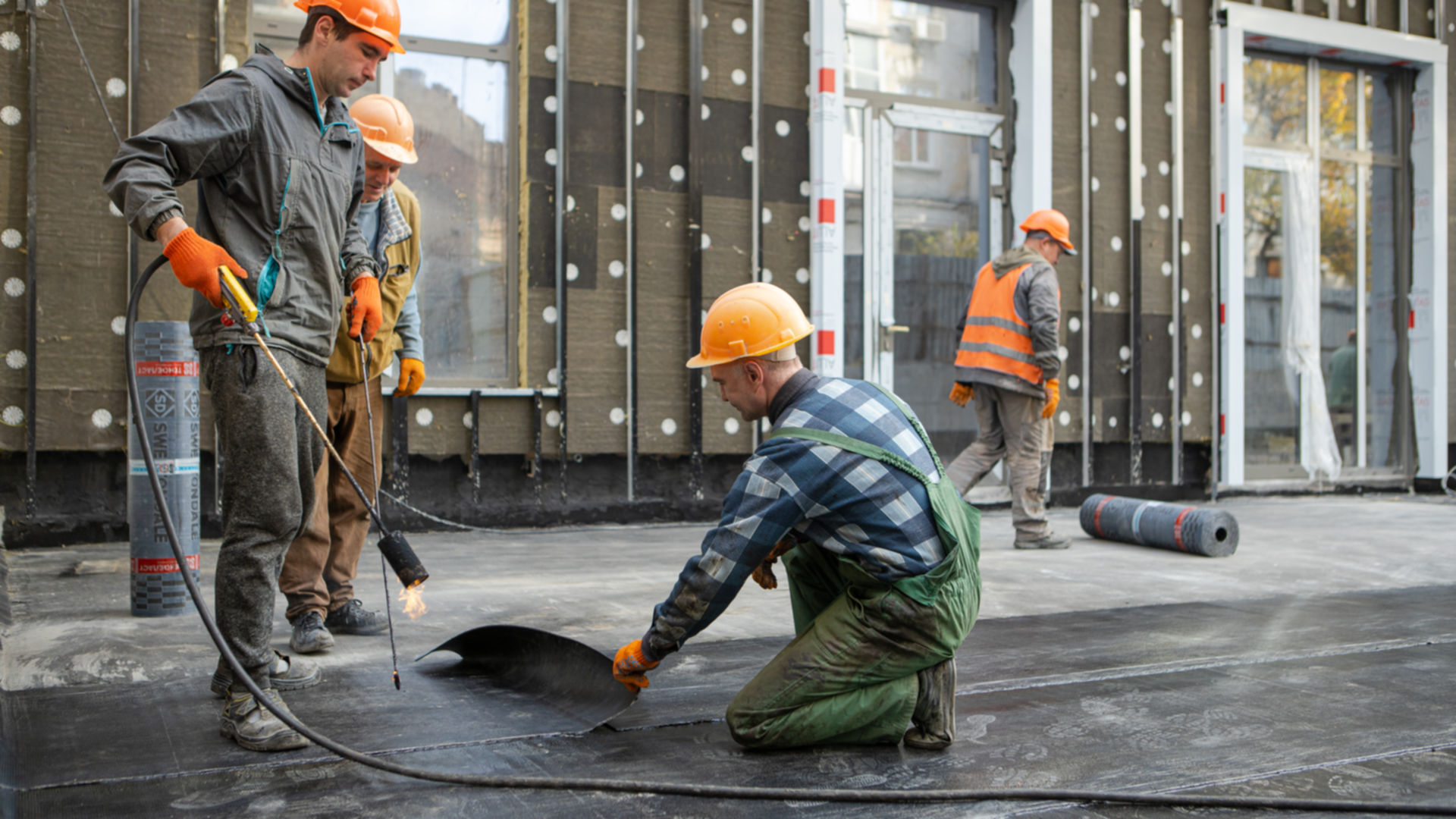

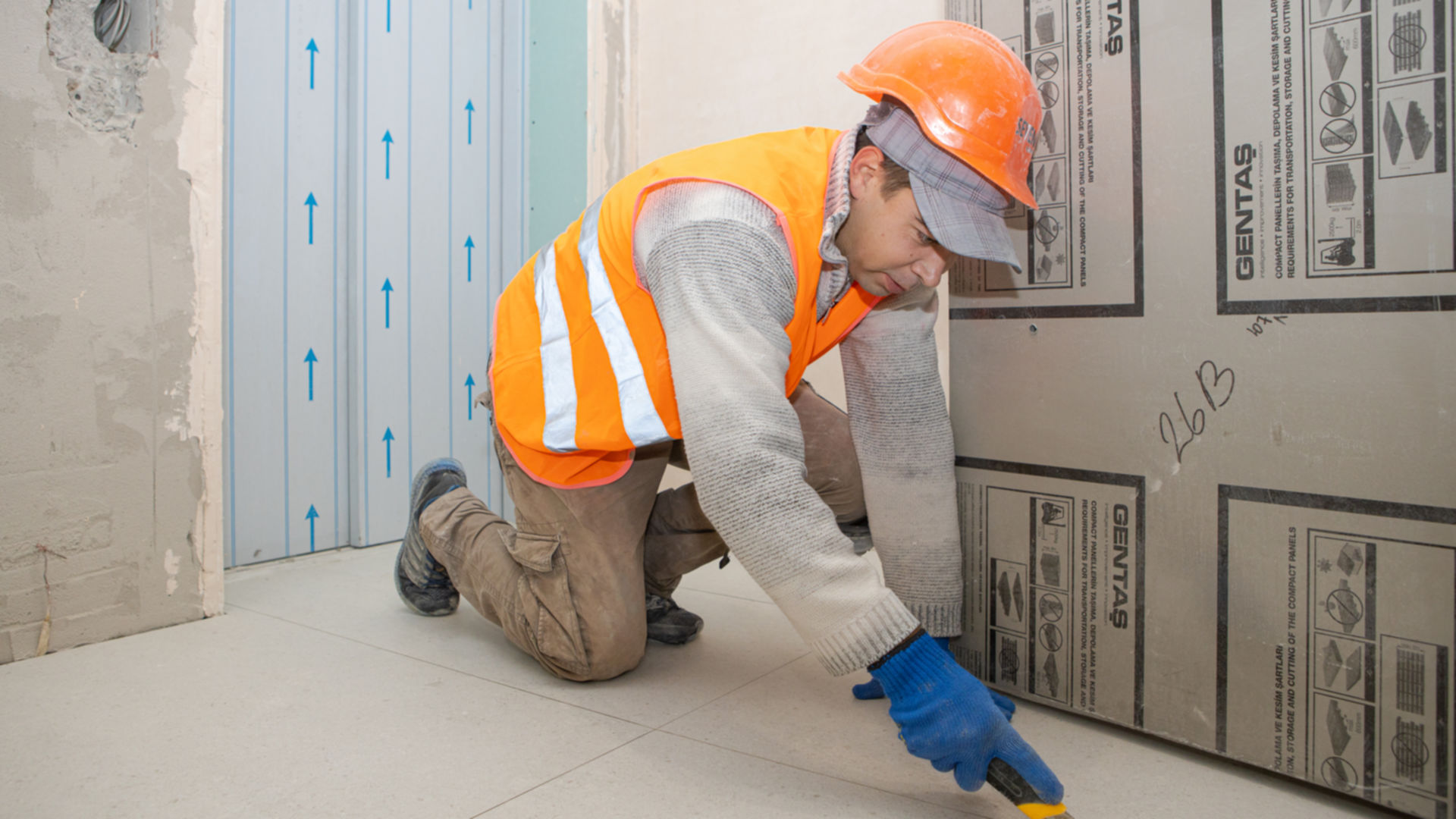

Станом на листопад 2022

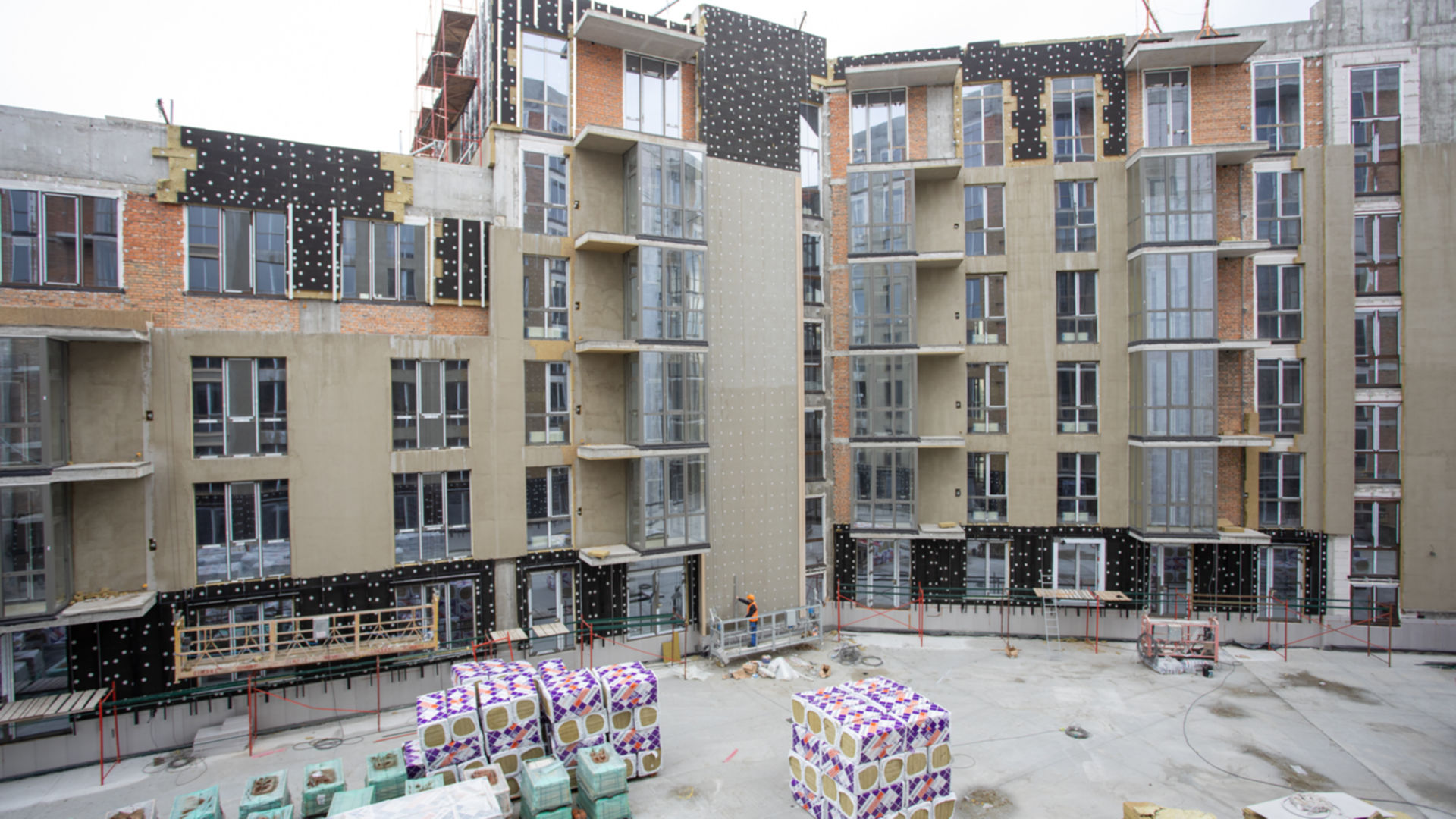

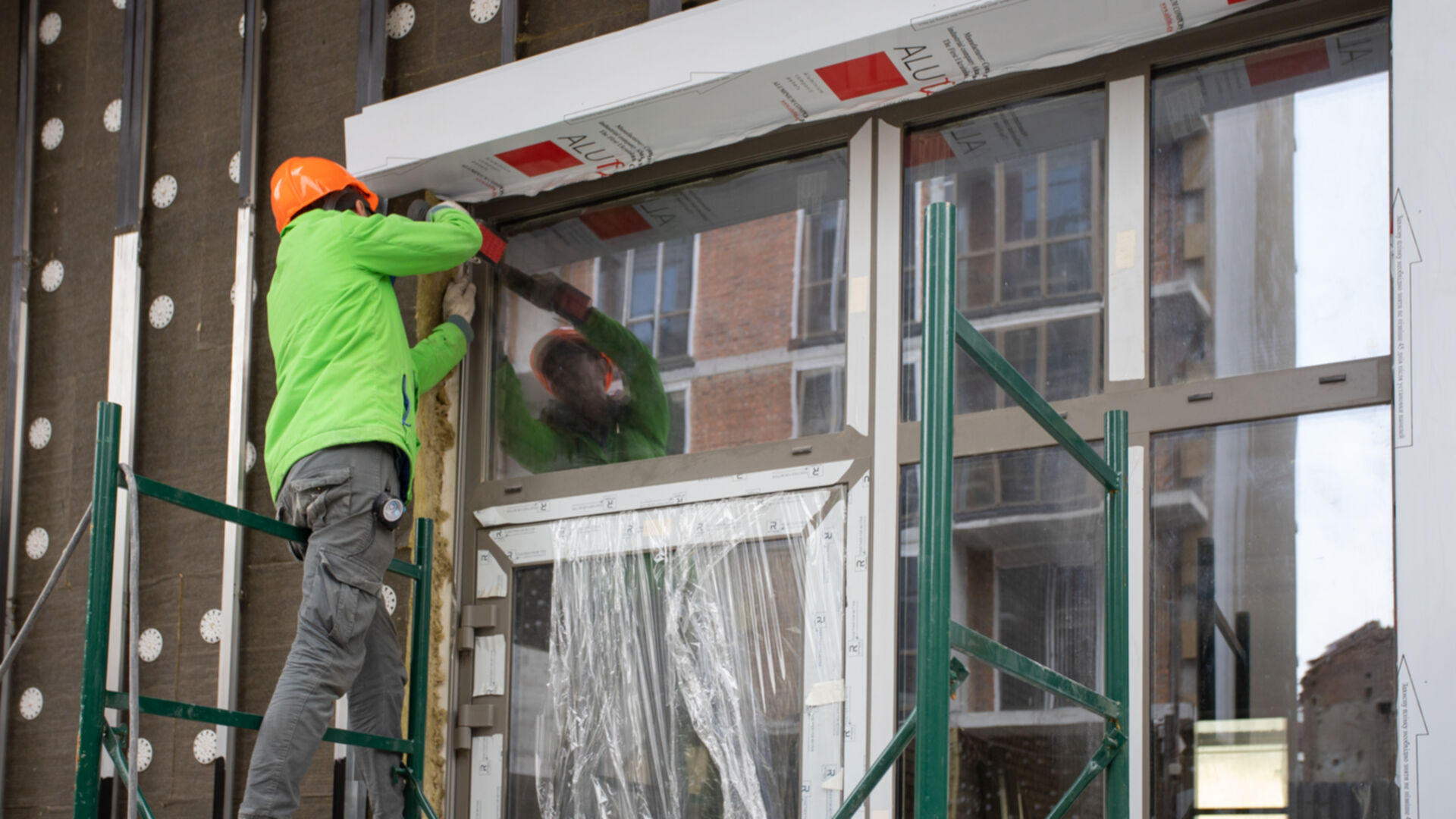

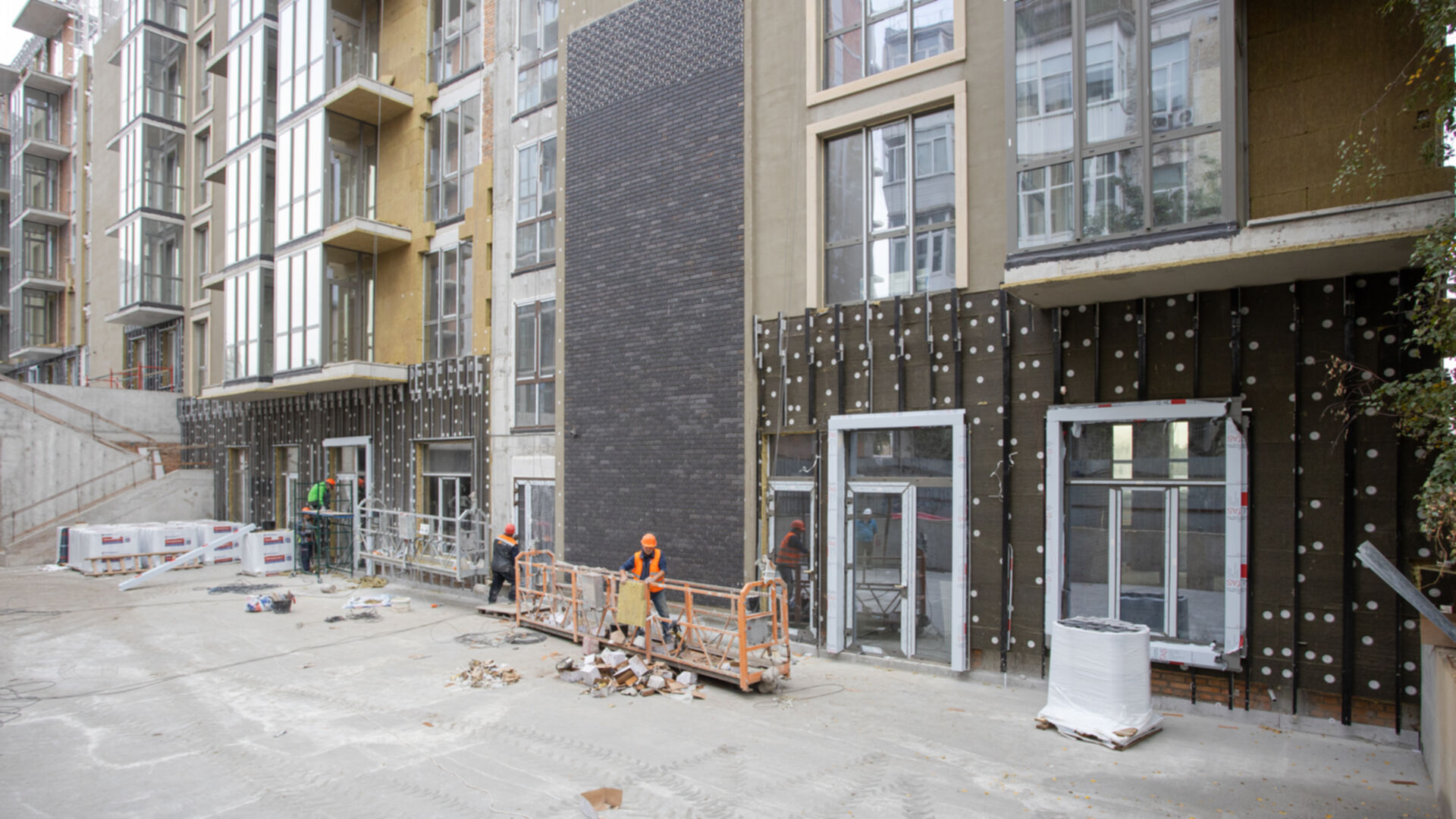

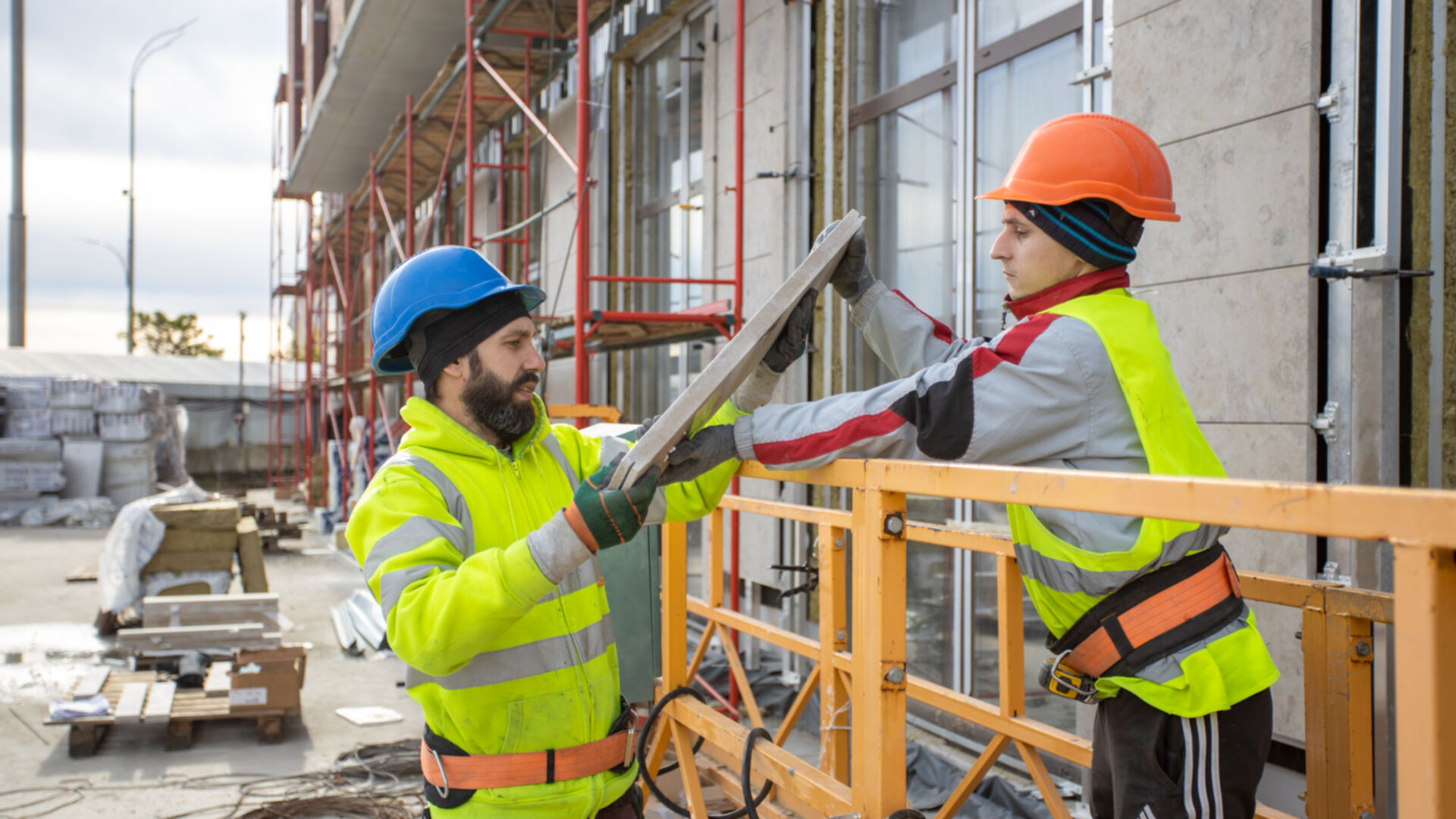

Станом на жовтень 2022

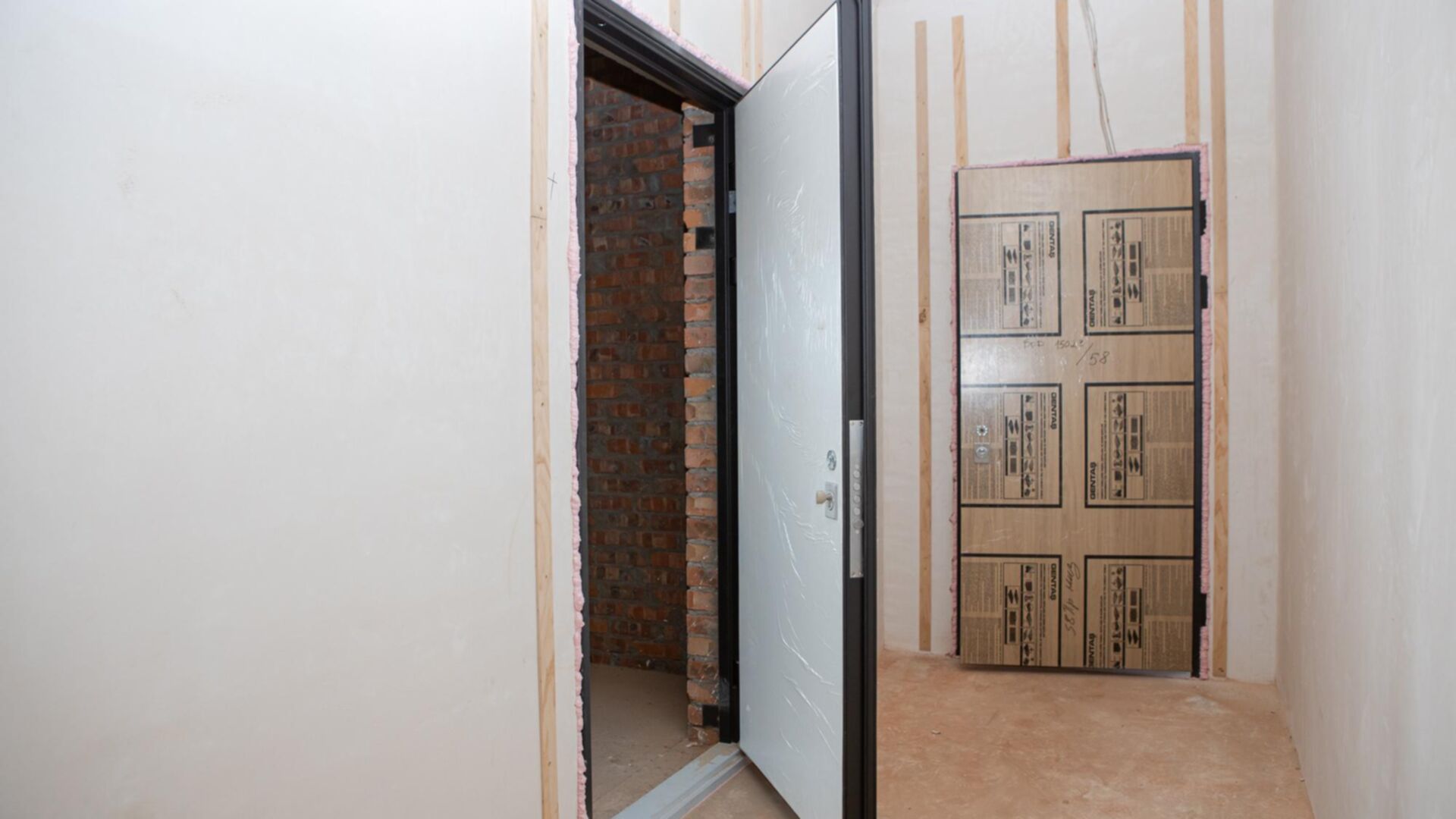

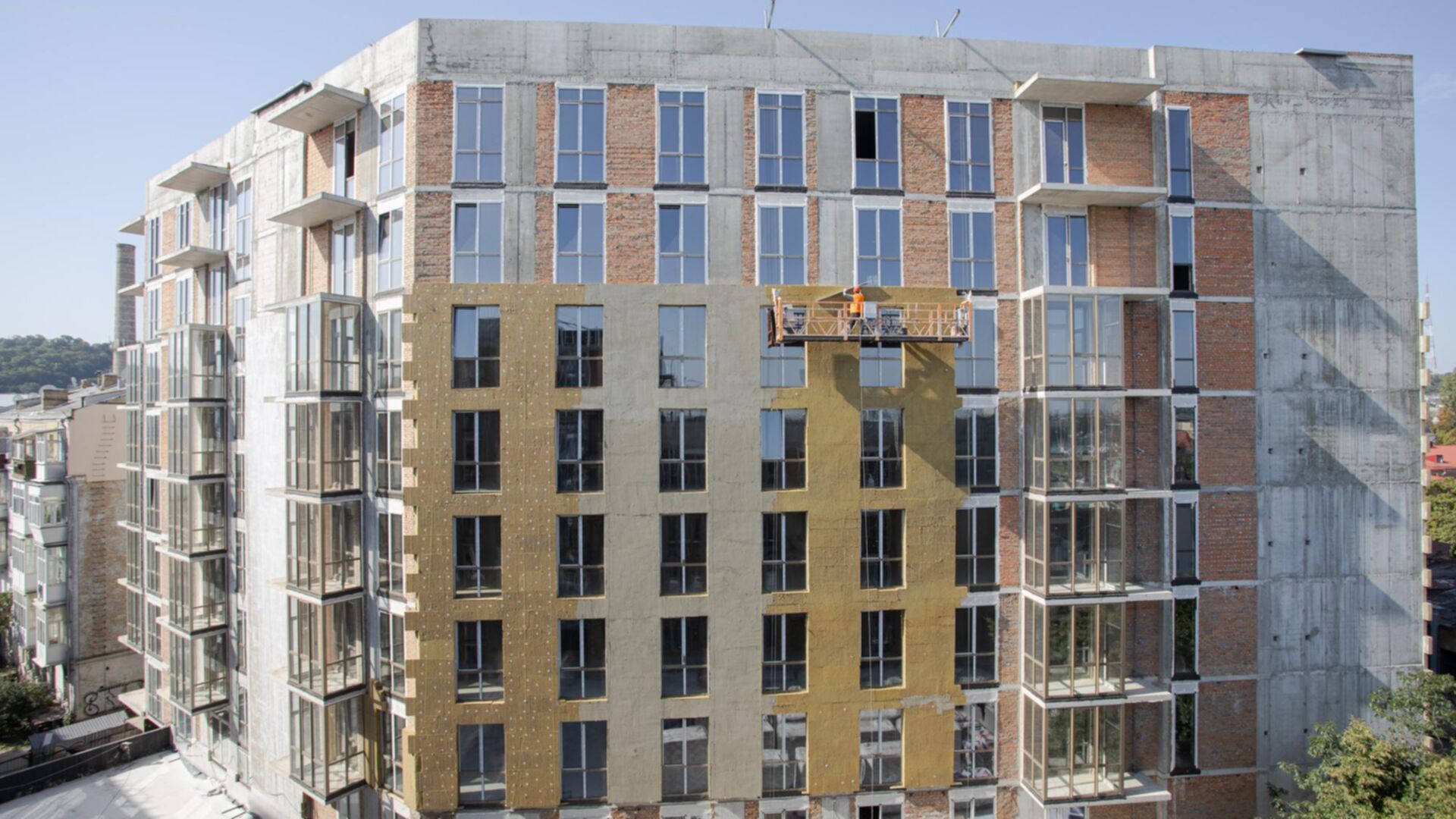

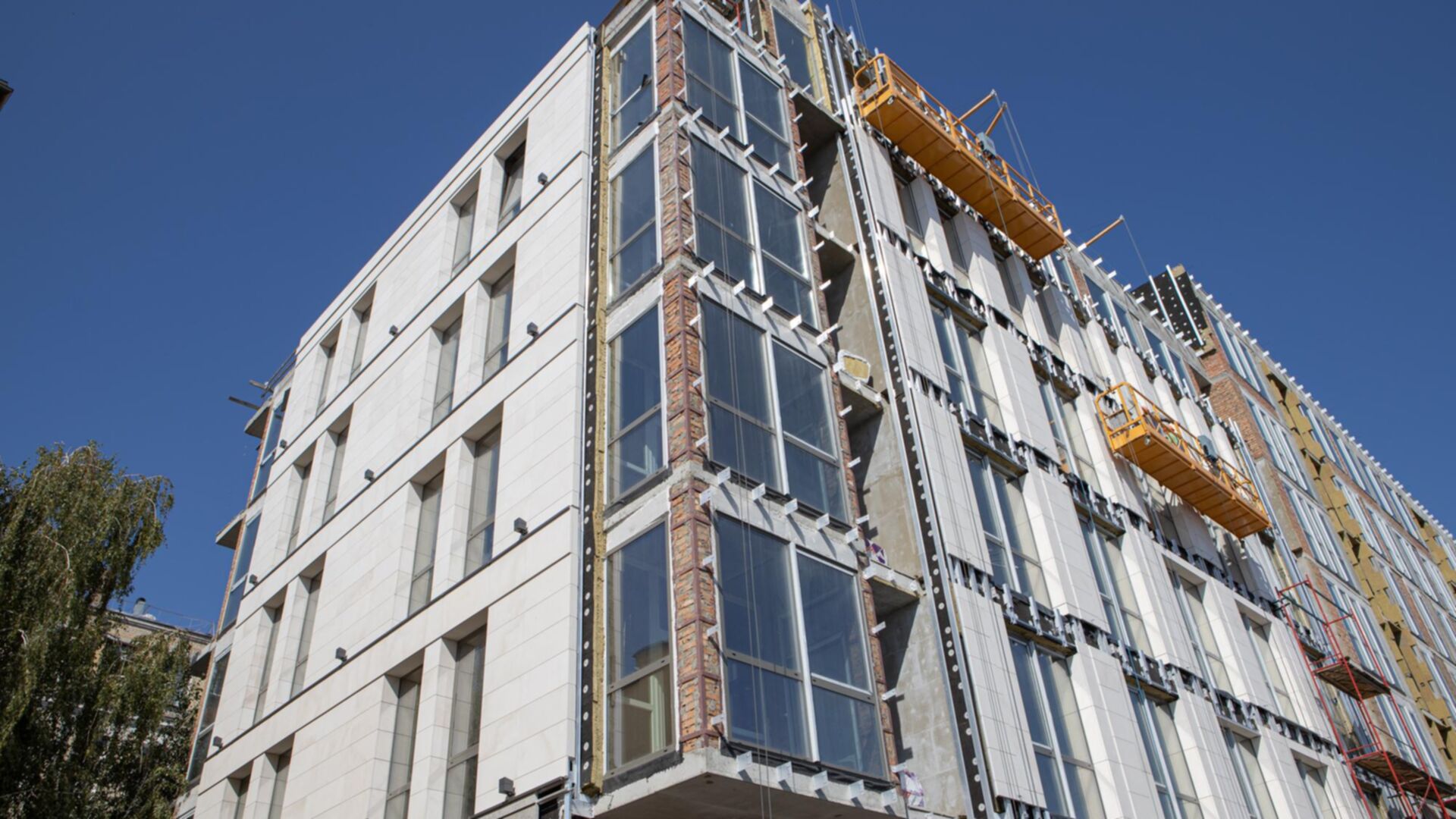

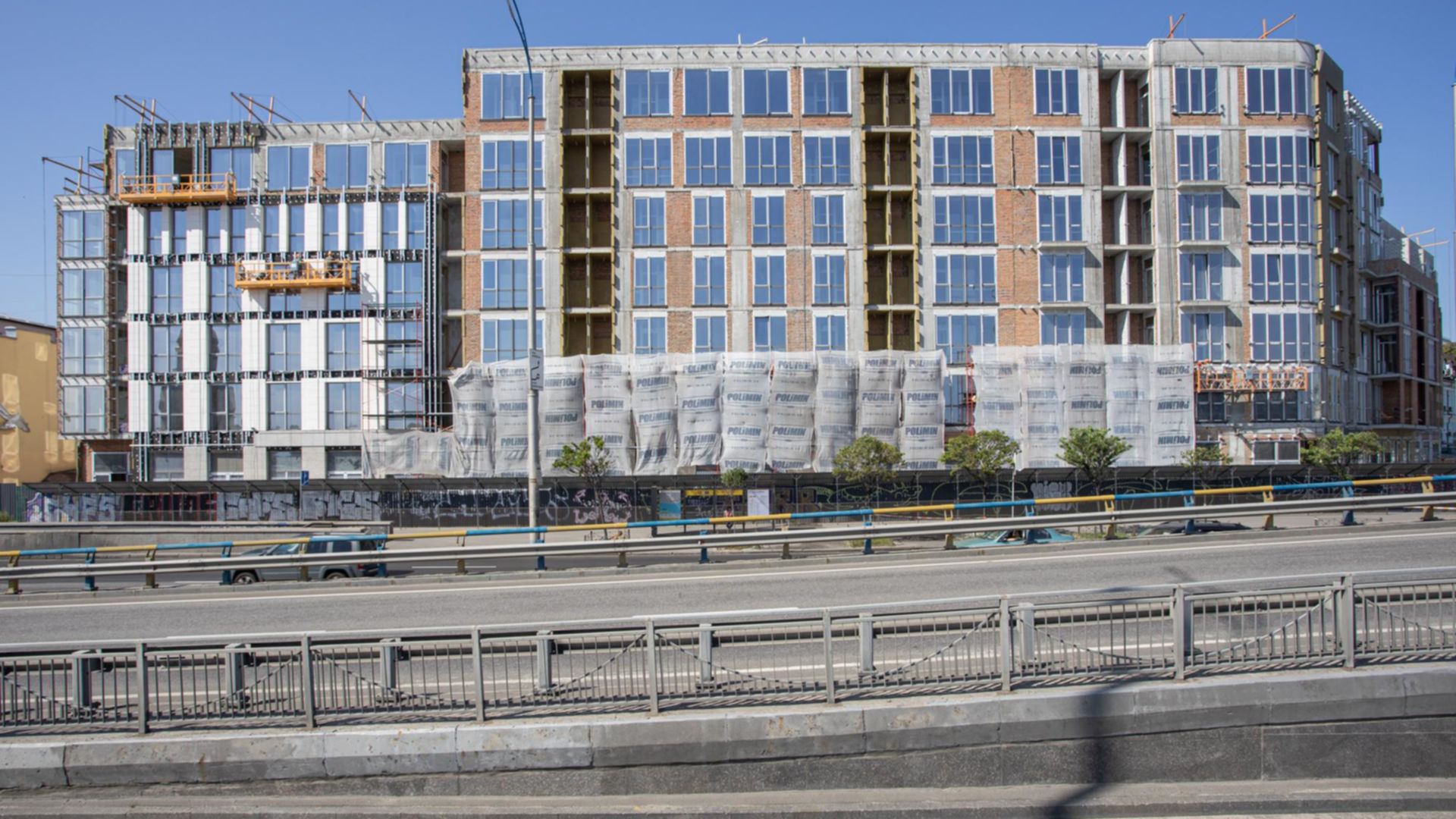

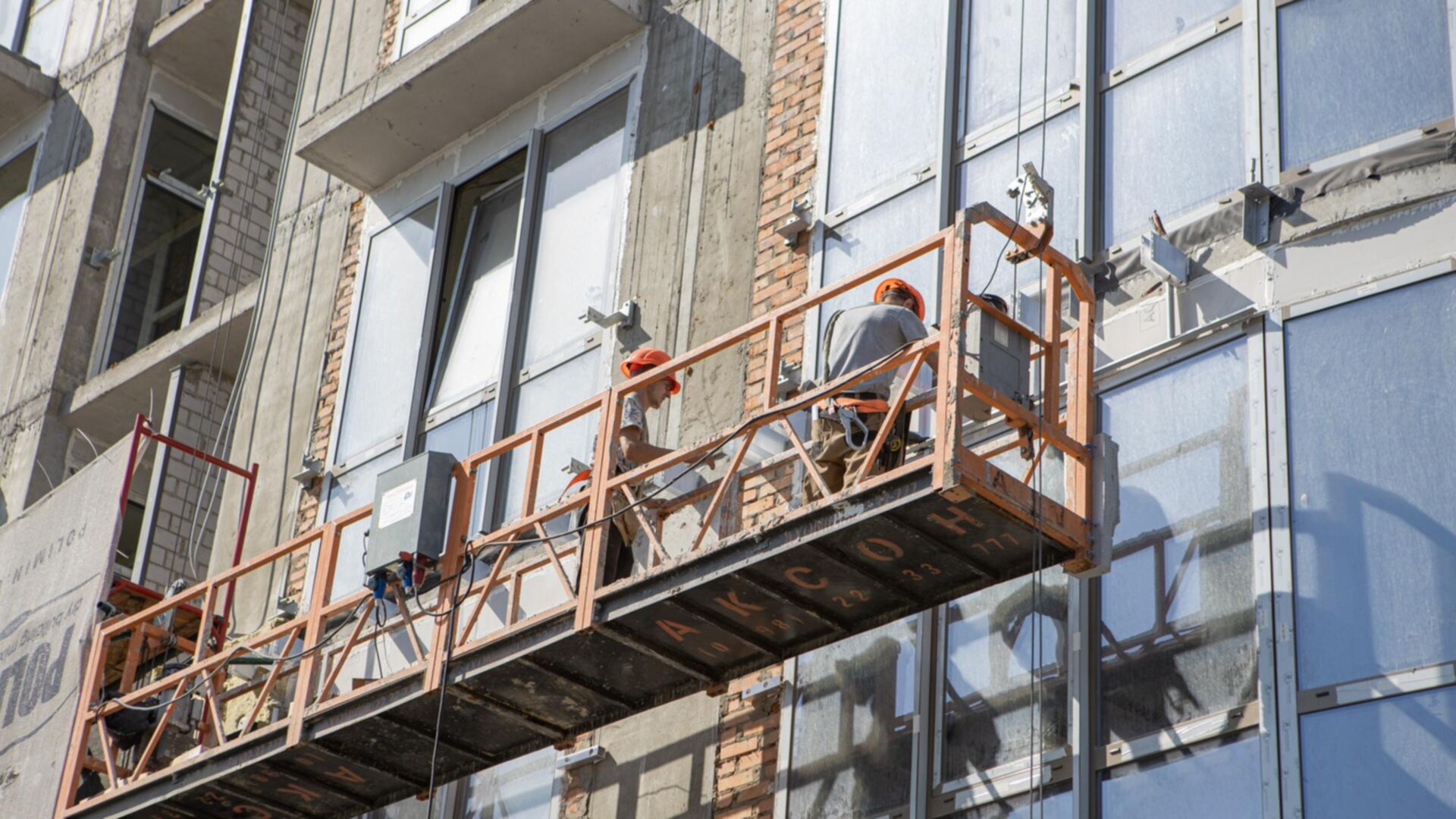

Станом на вересень 2022

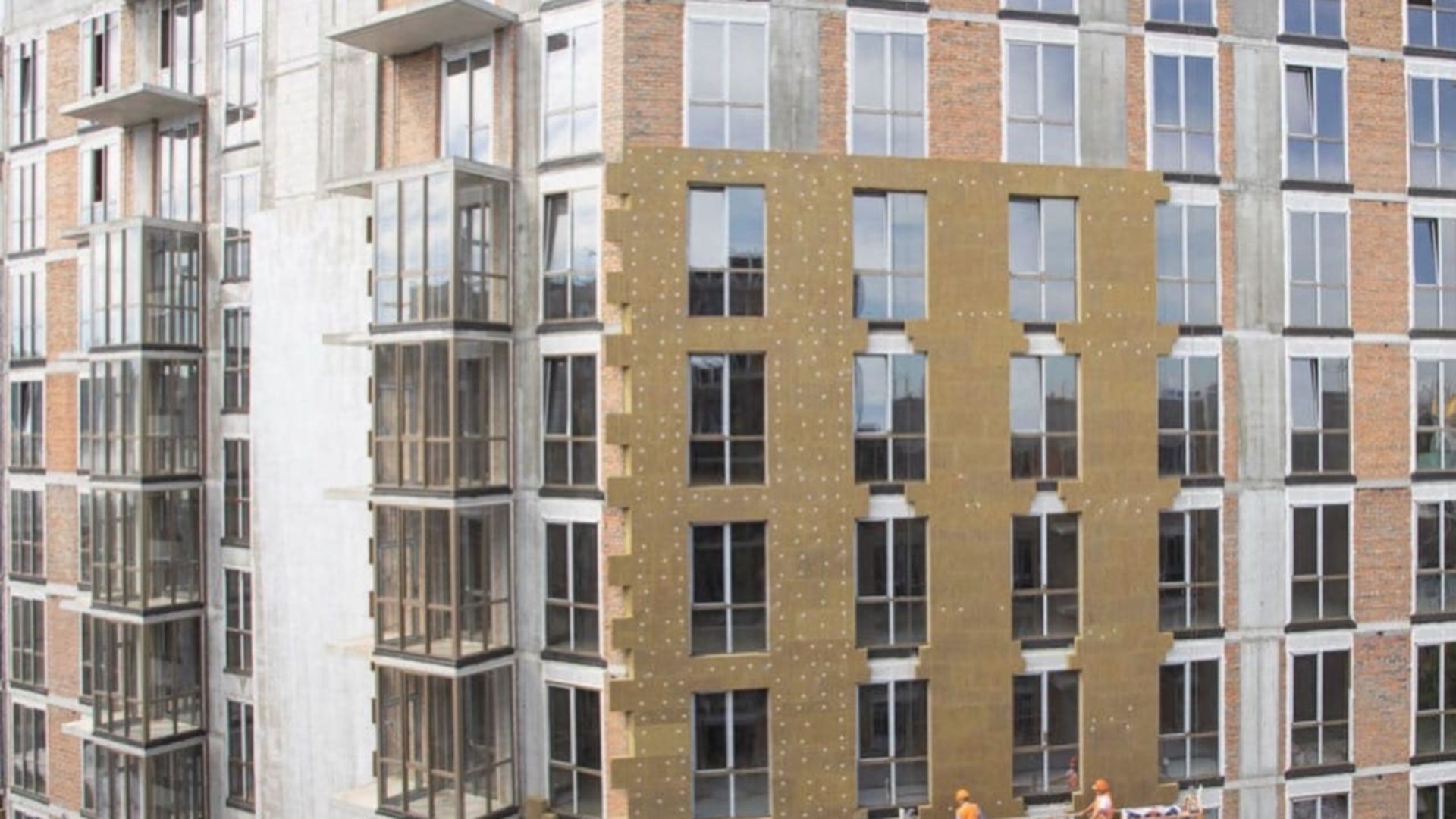

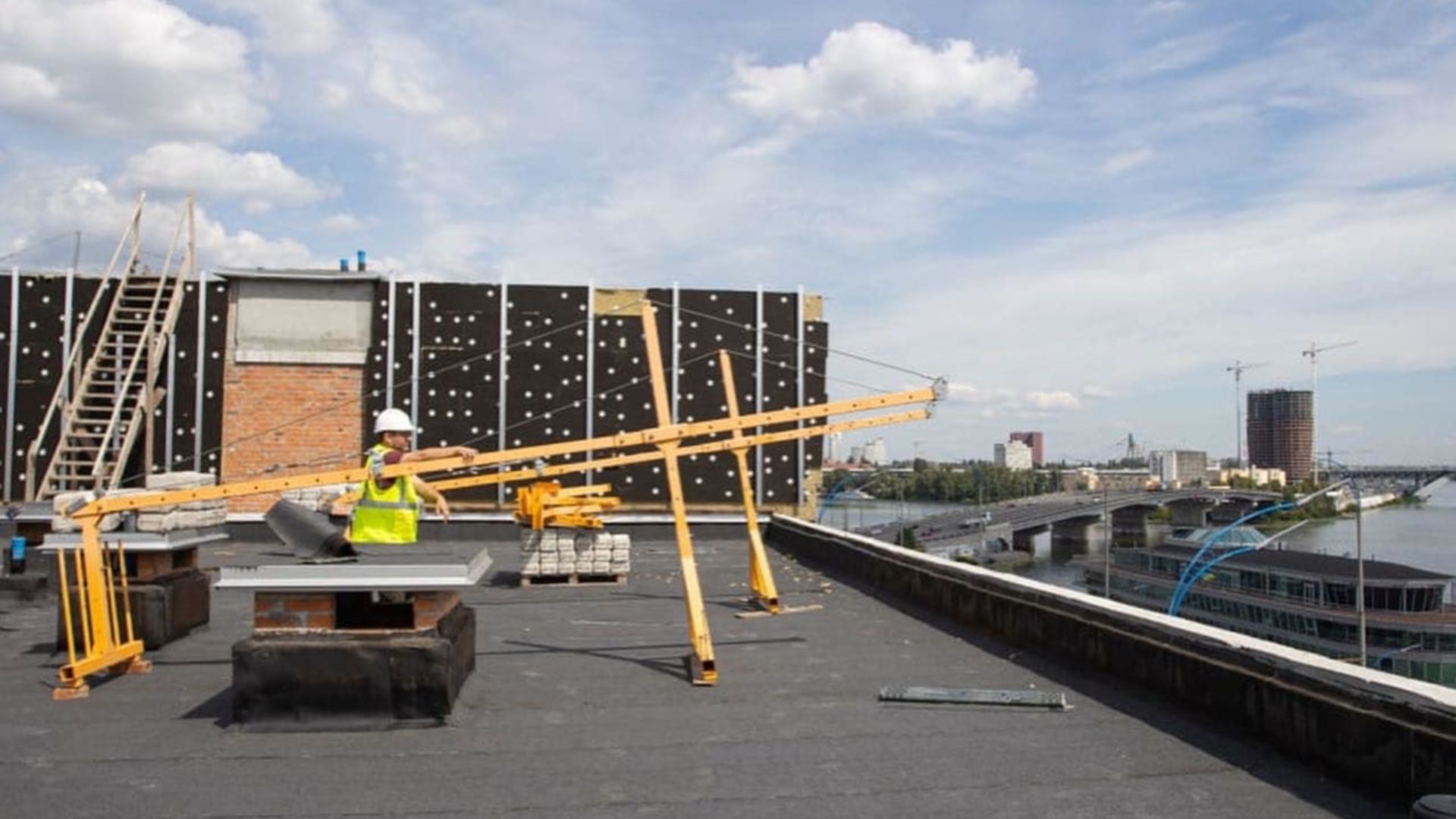

Станом на серпень 2022

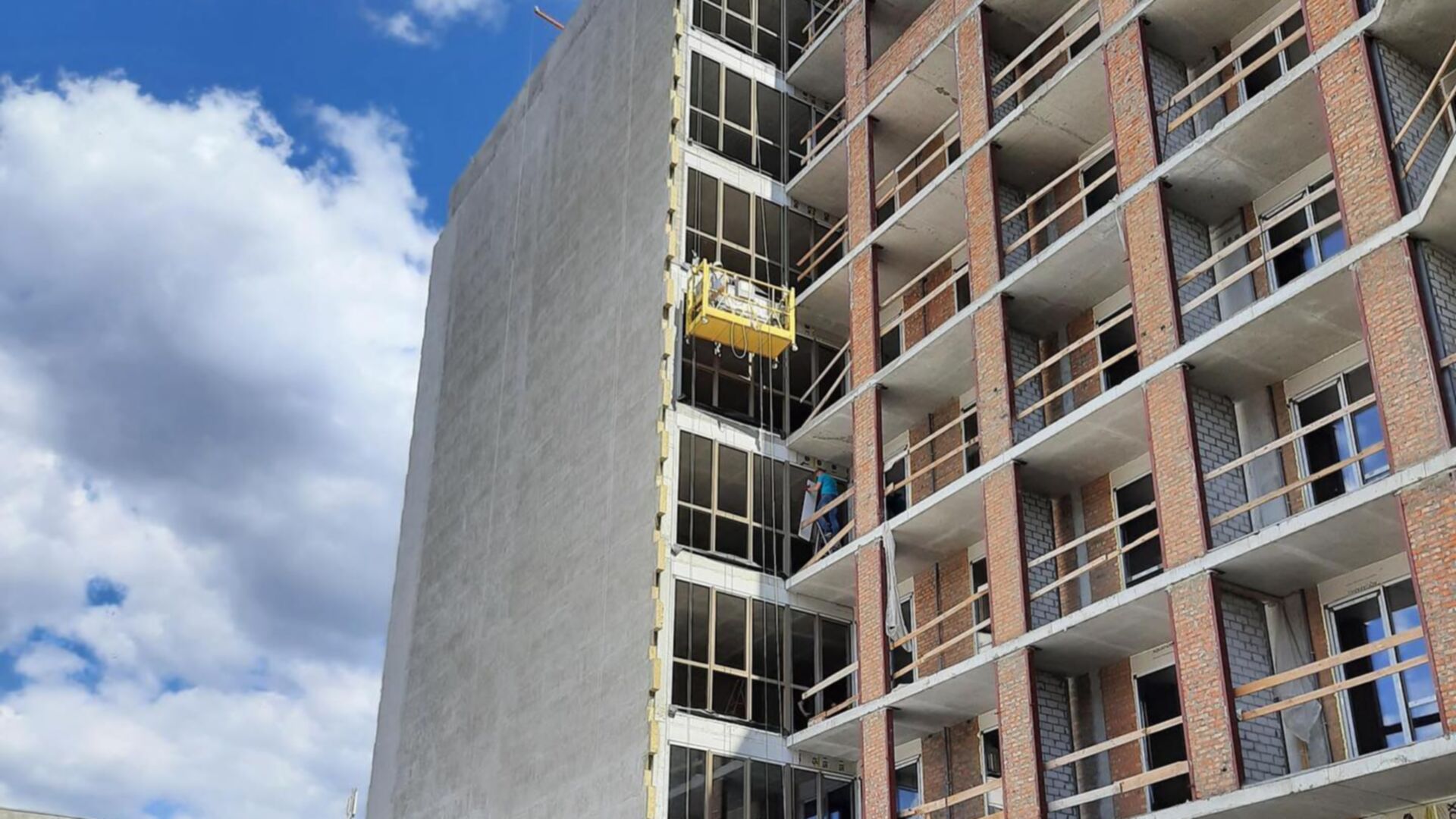

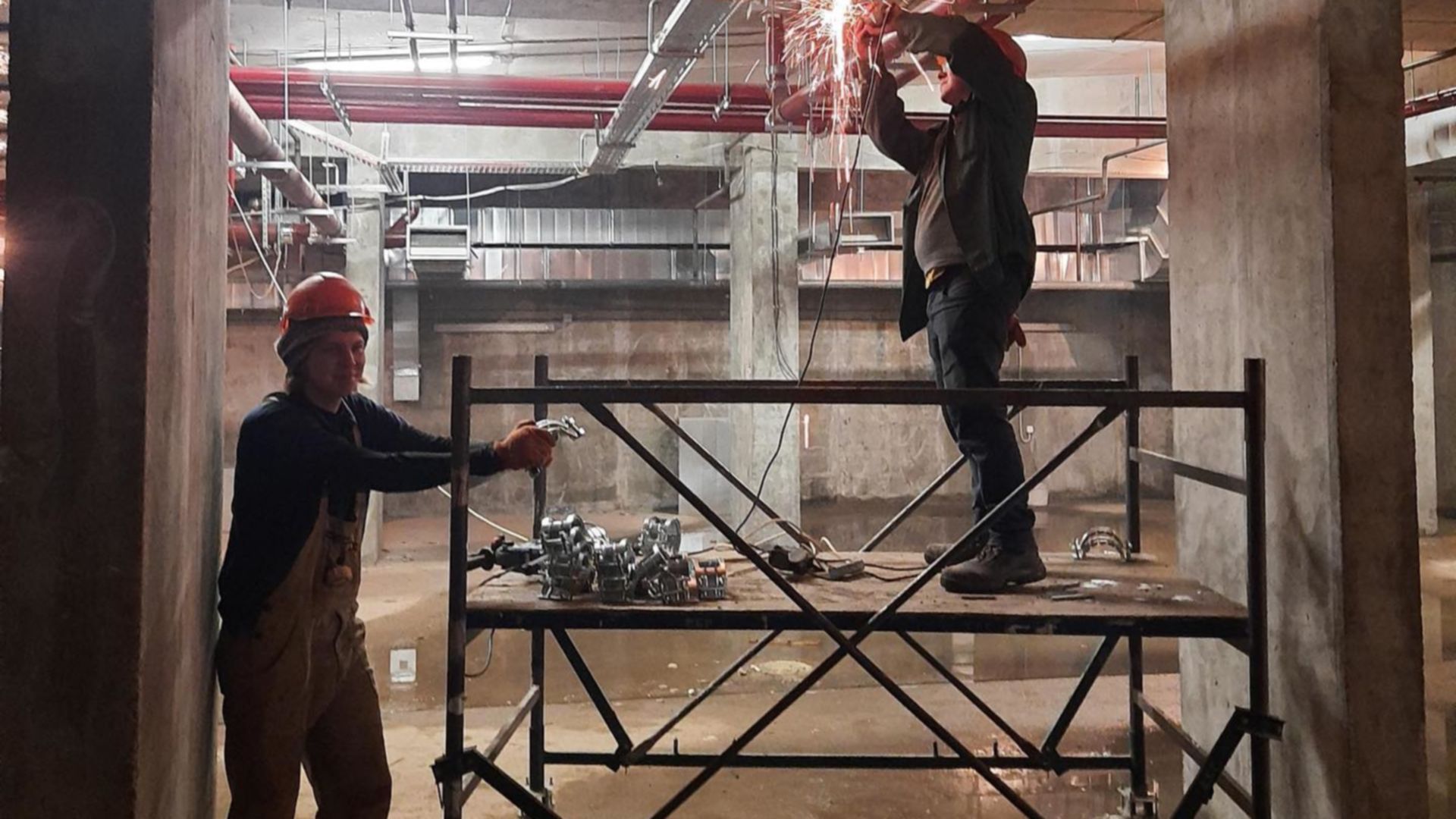

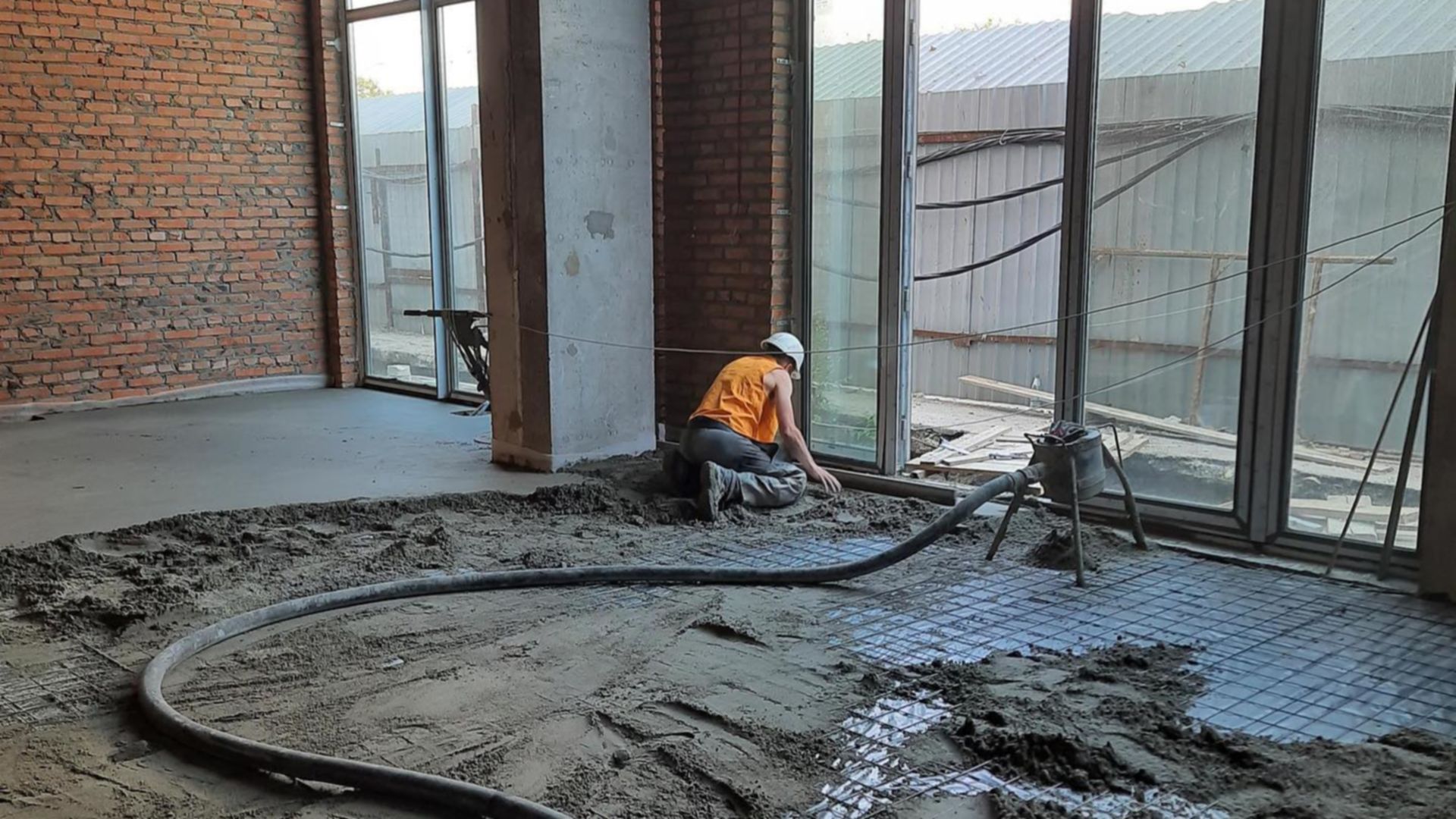

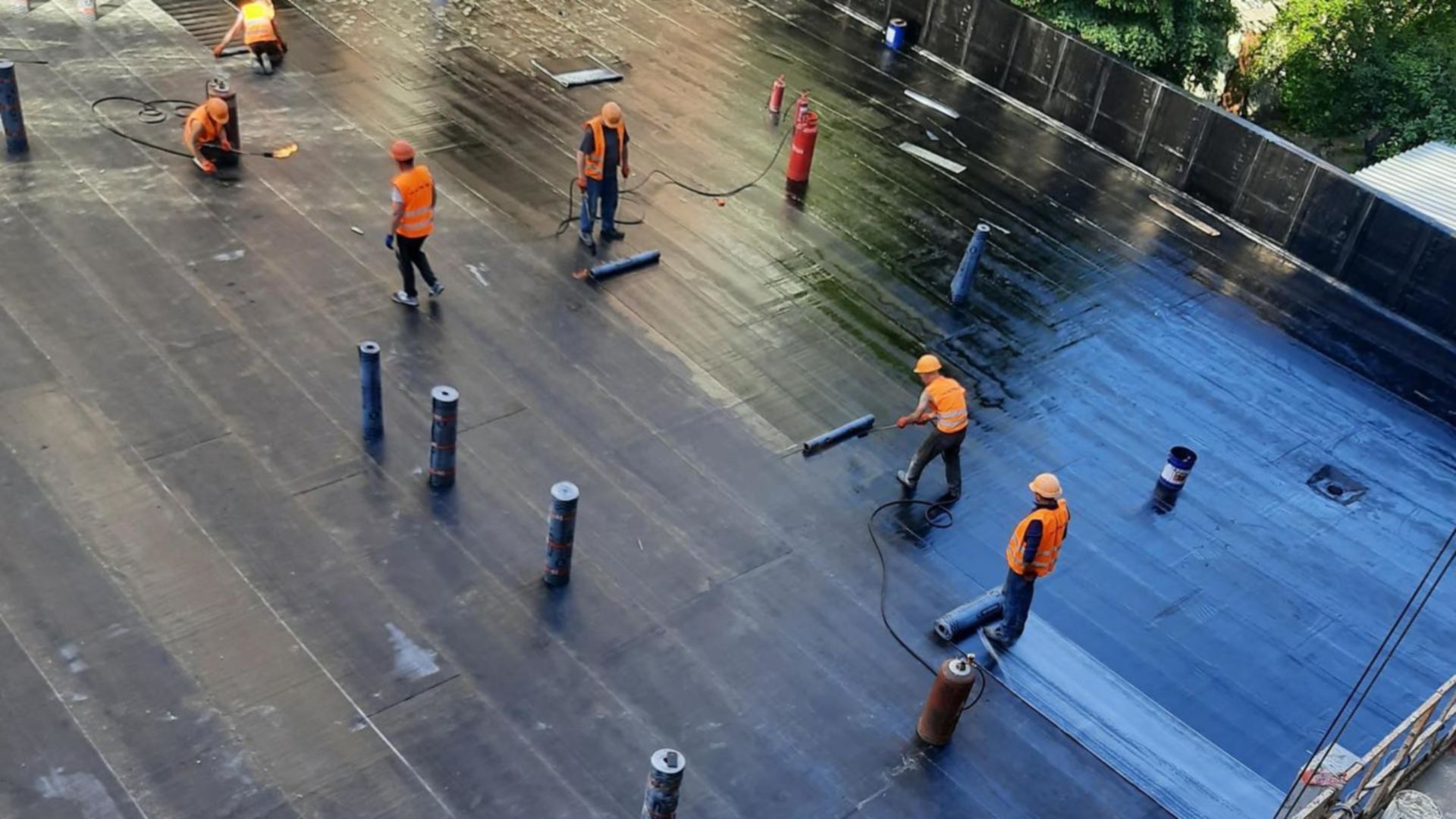

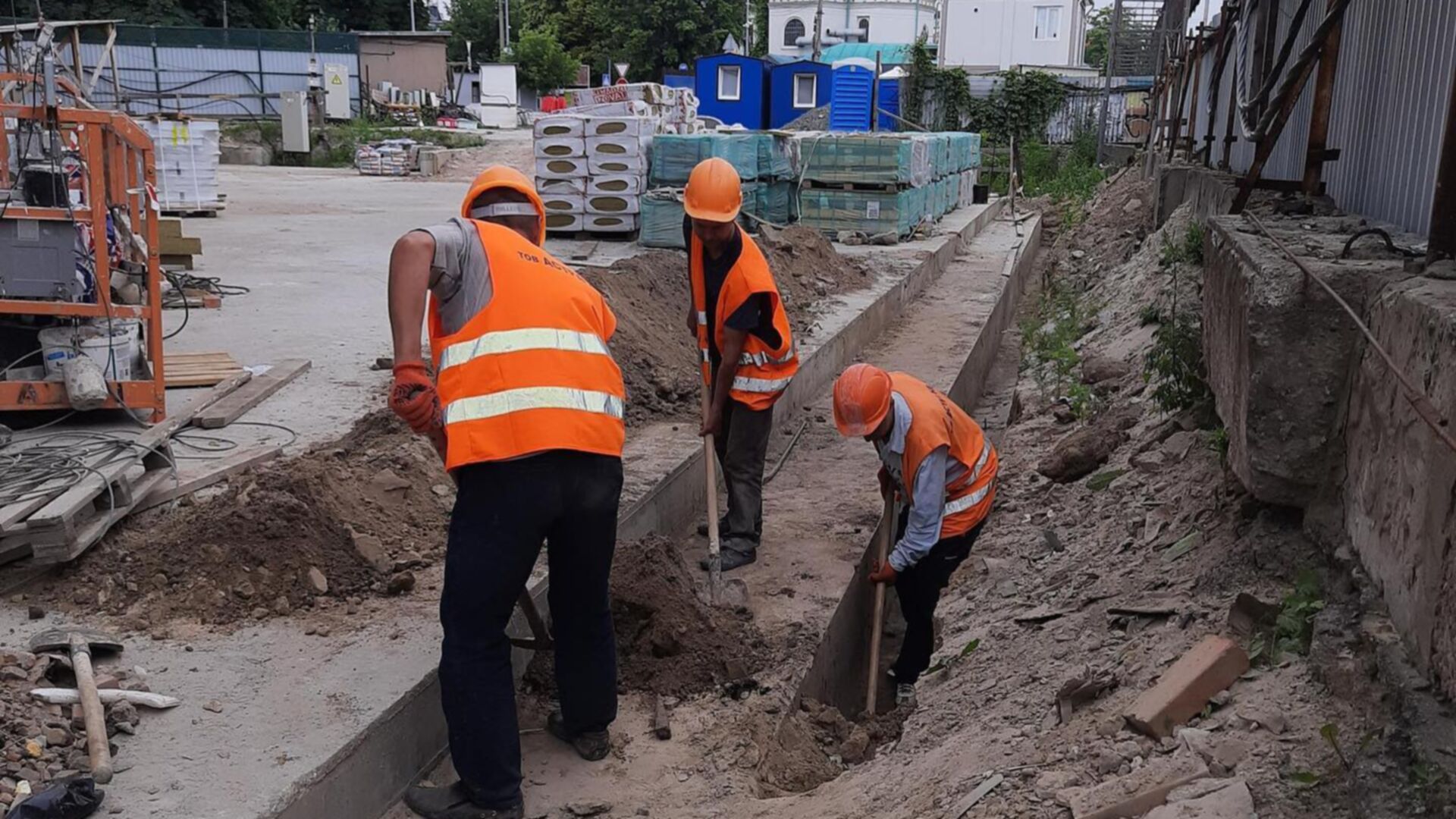

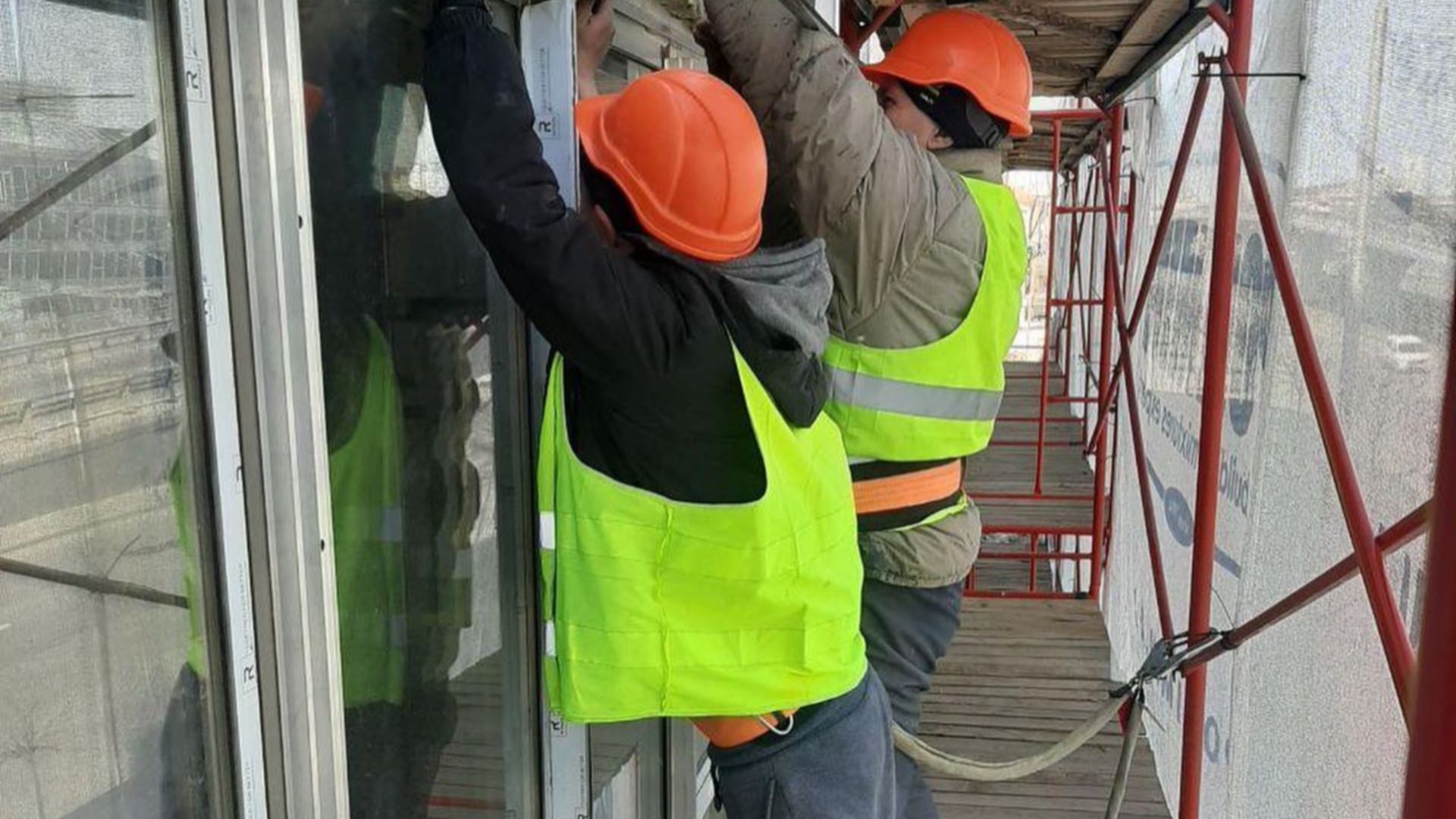

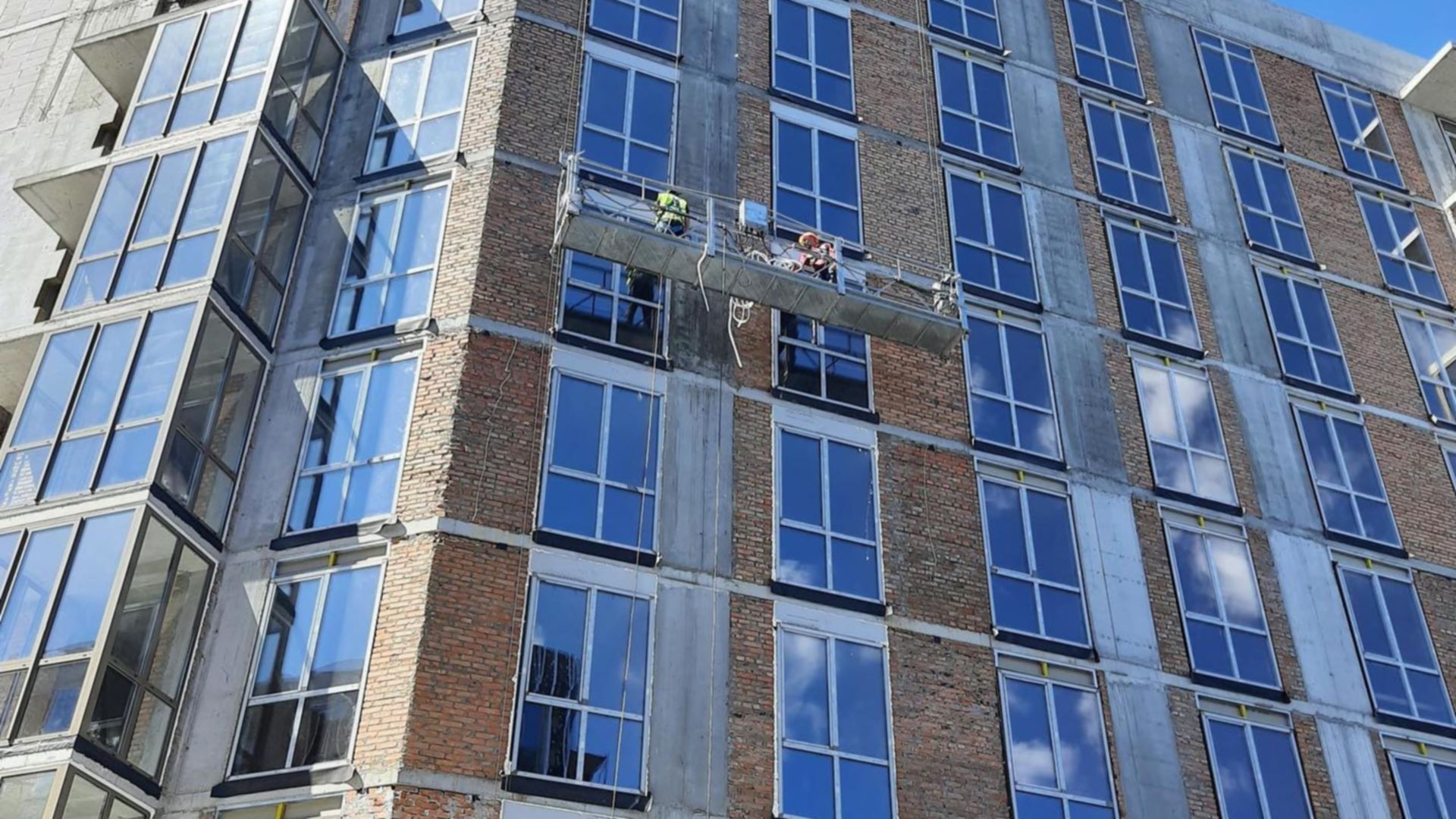

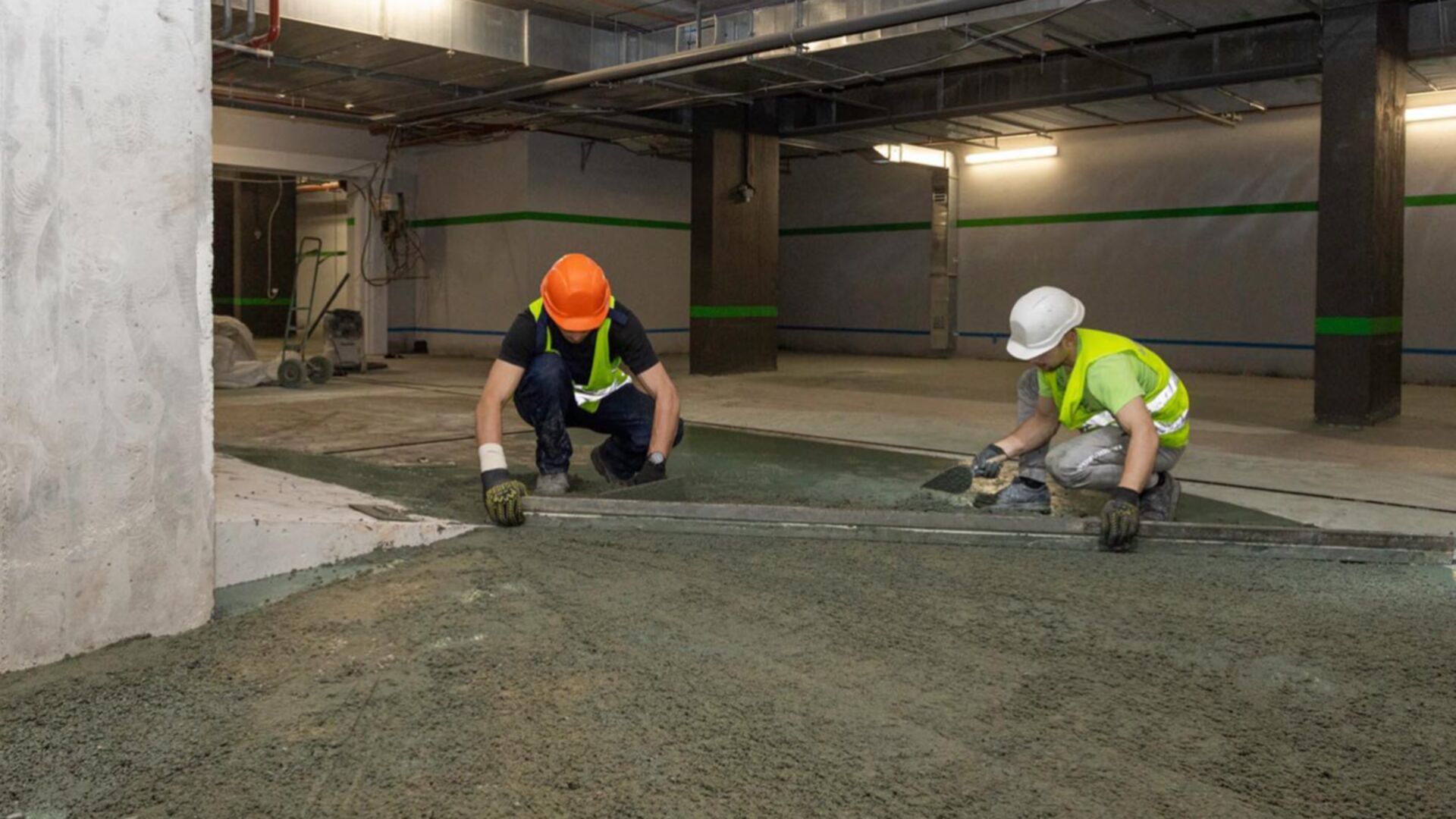

Станом на червень 2022

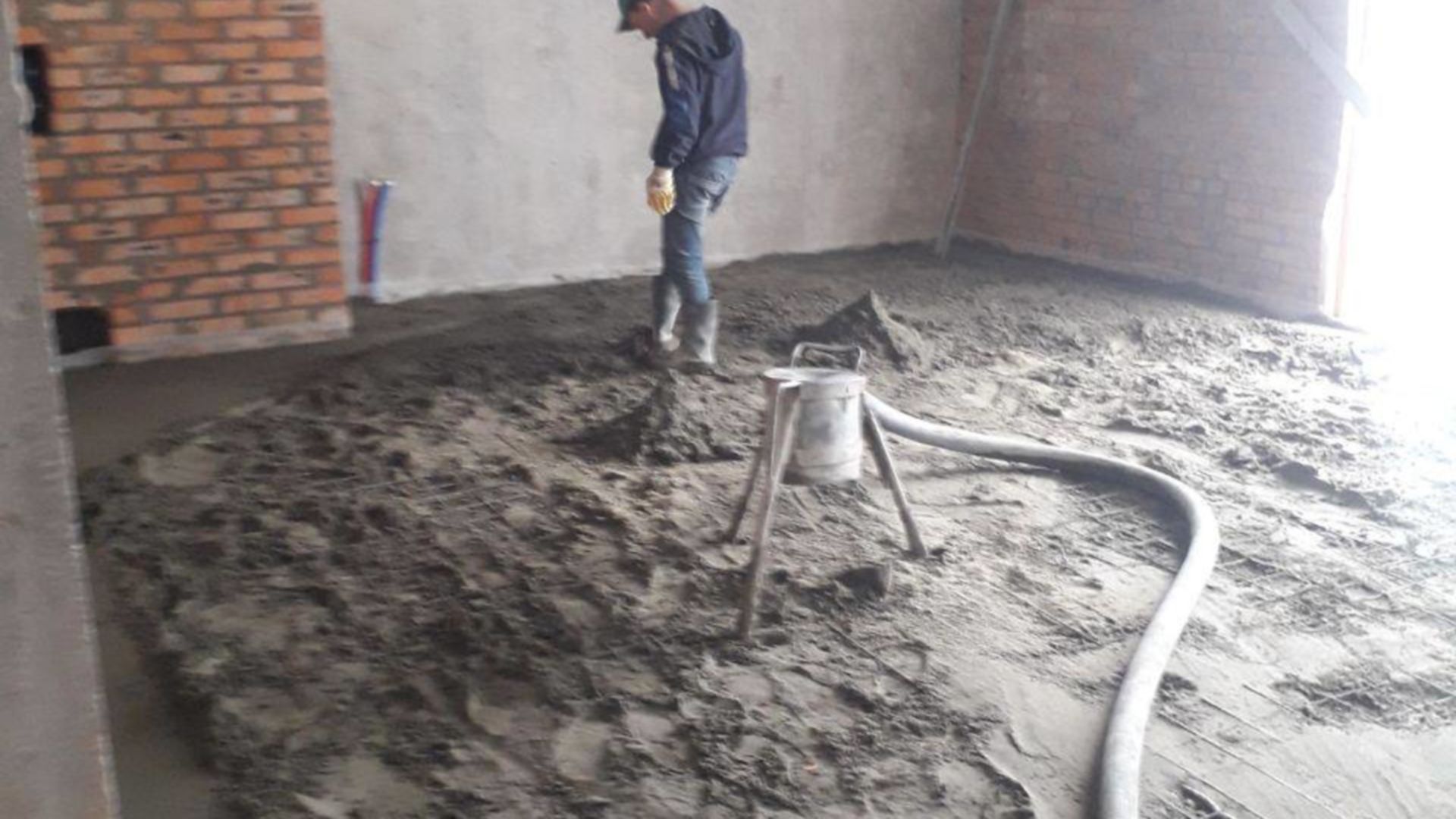

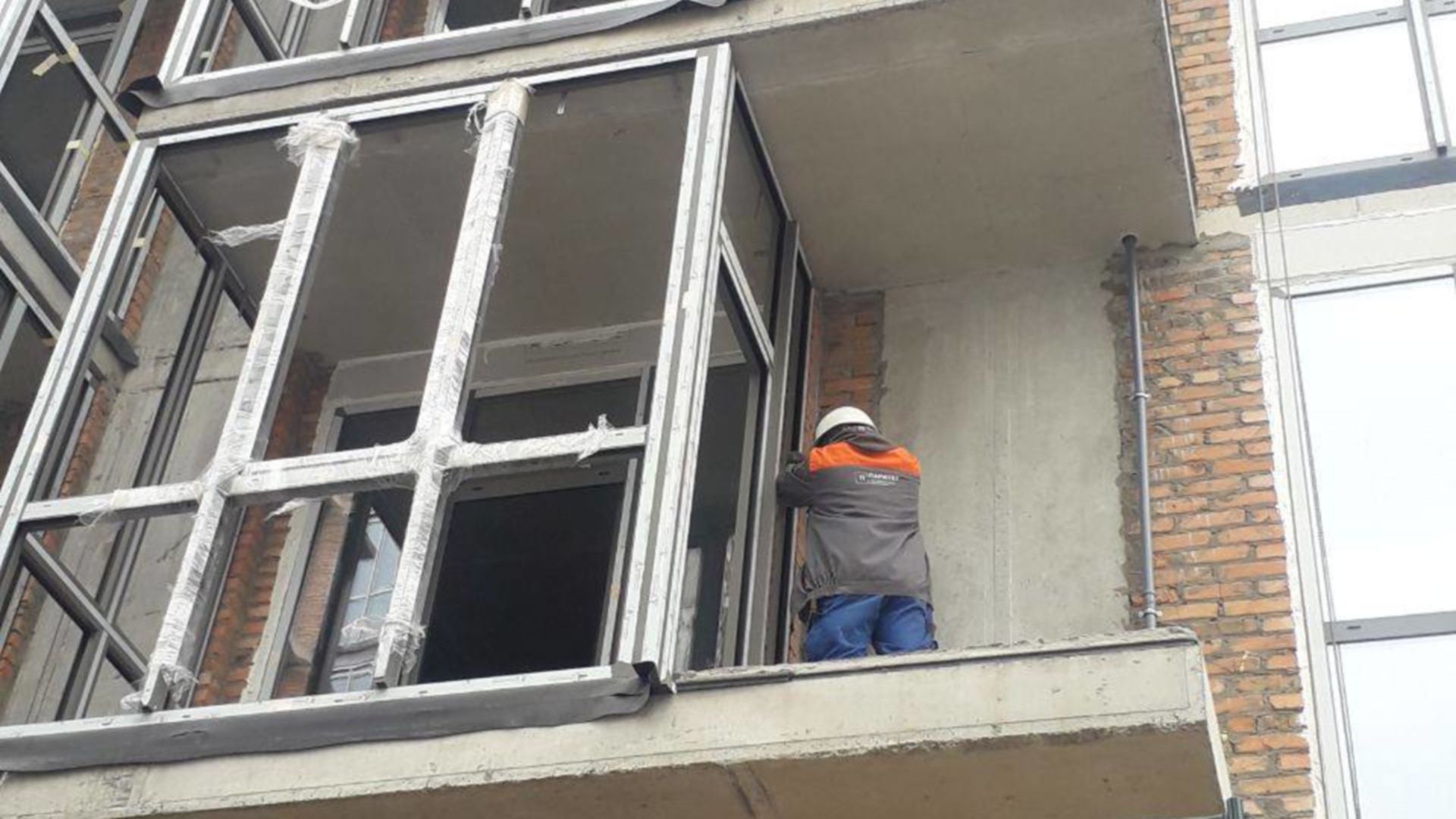

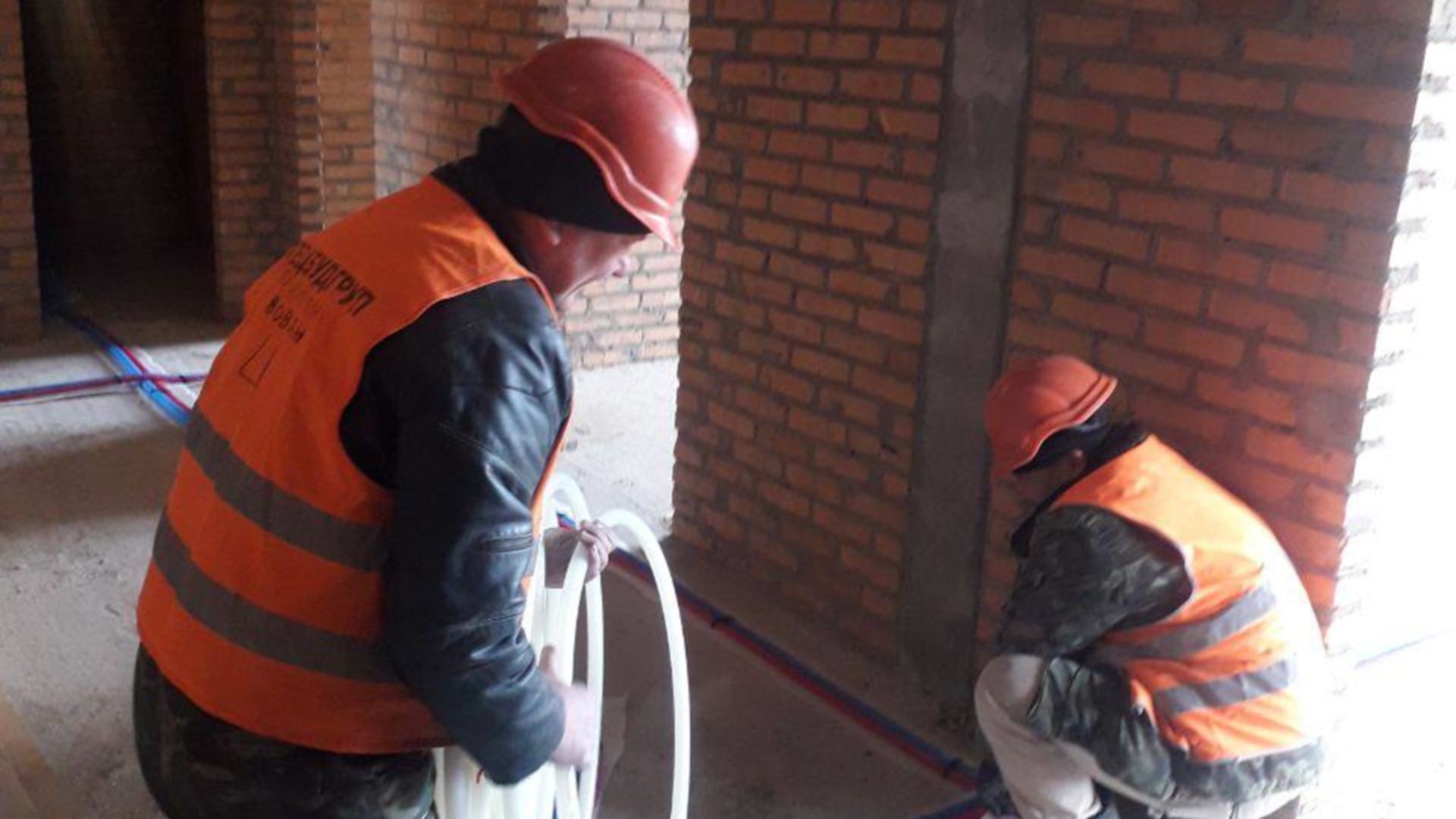

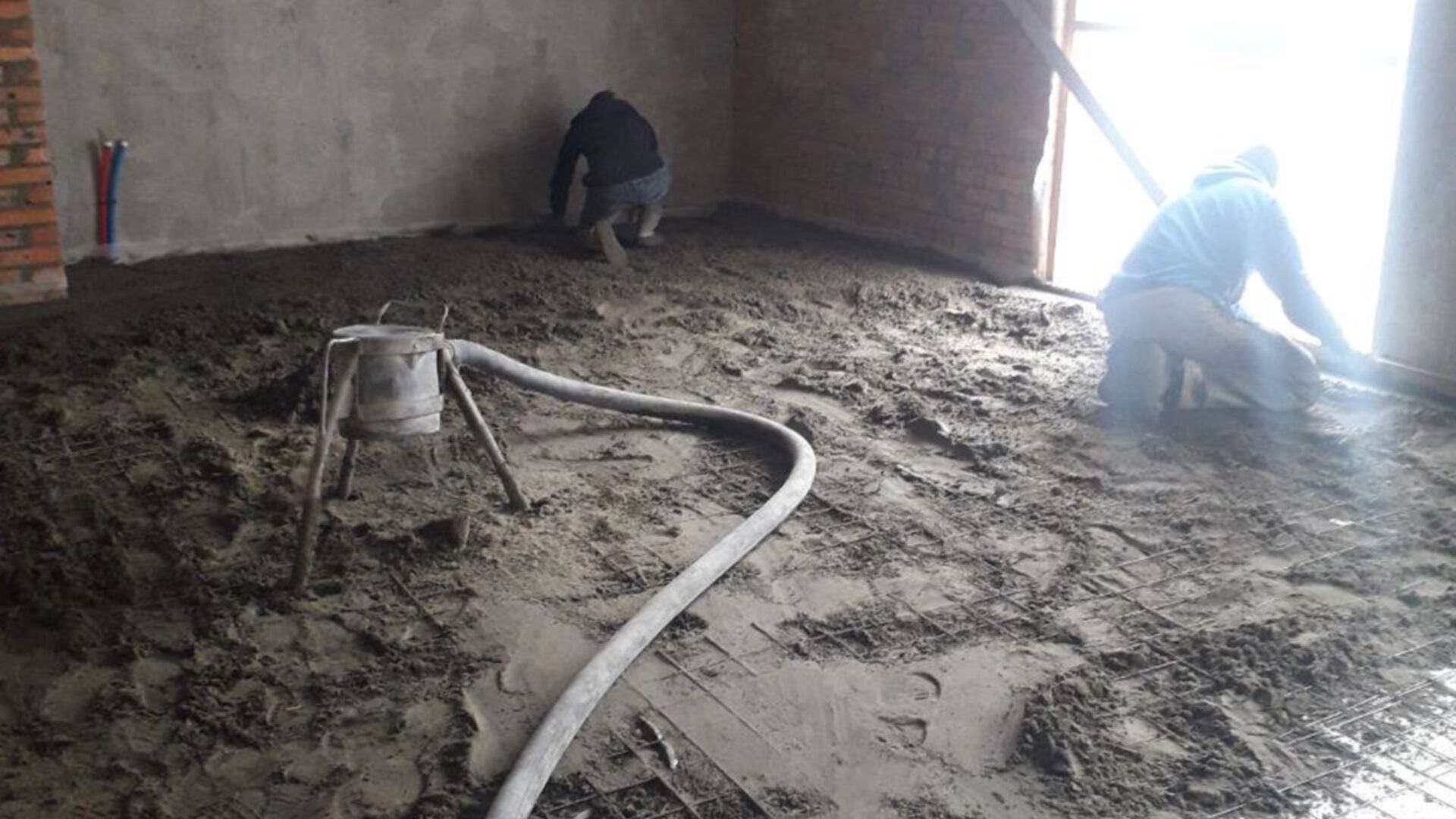

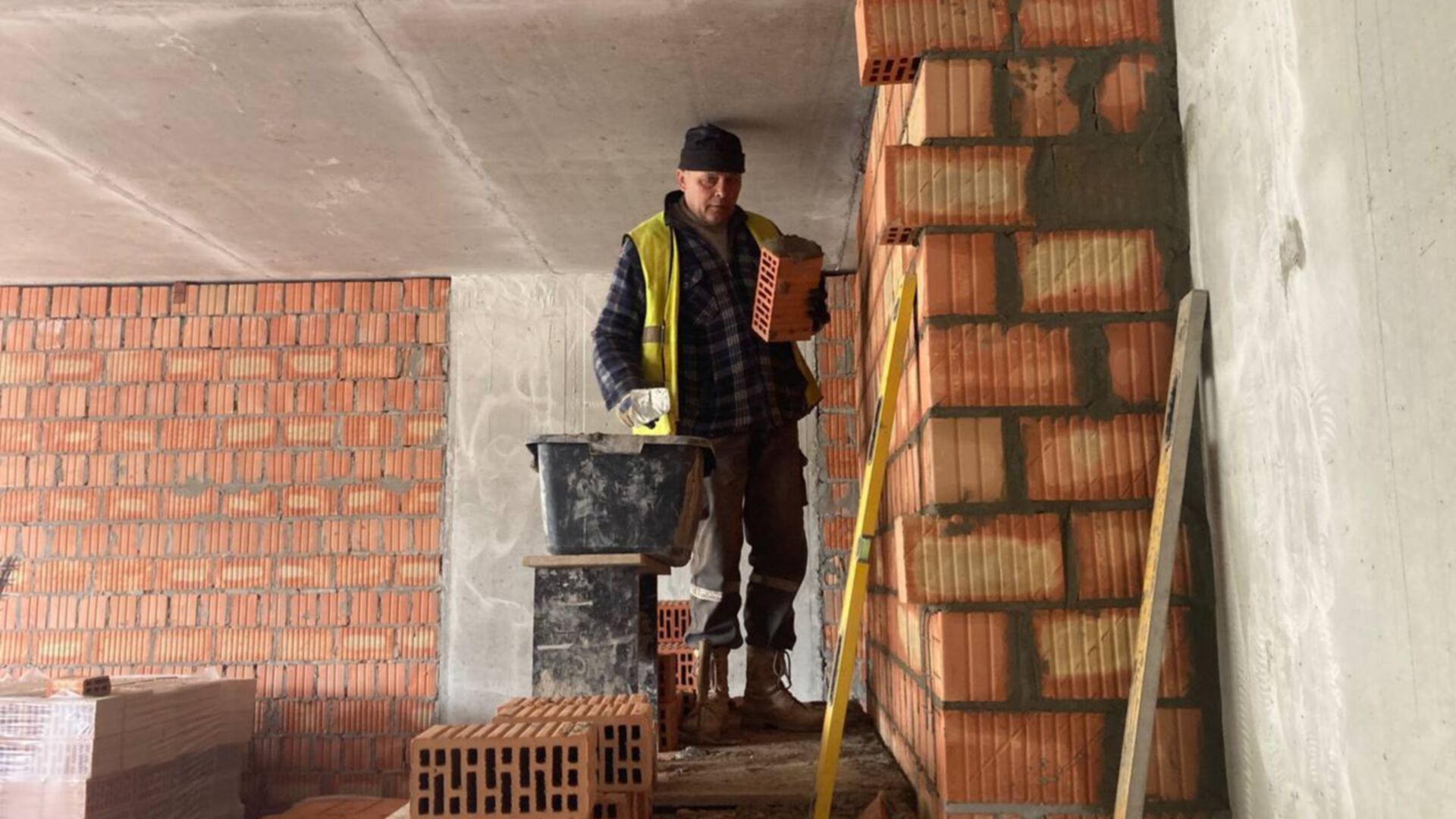

Станом на квітень 2022

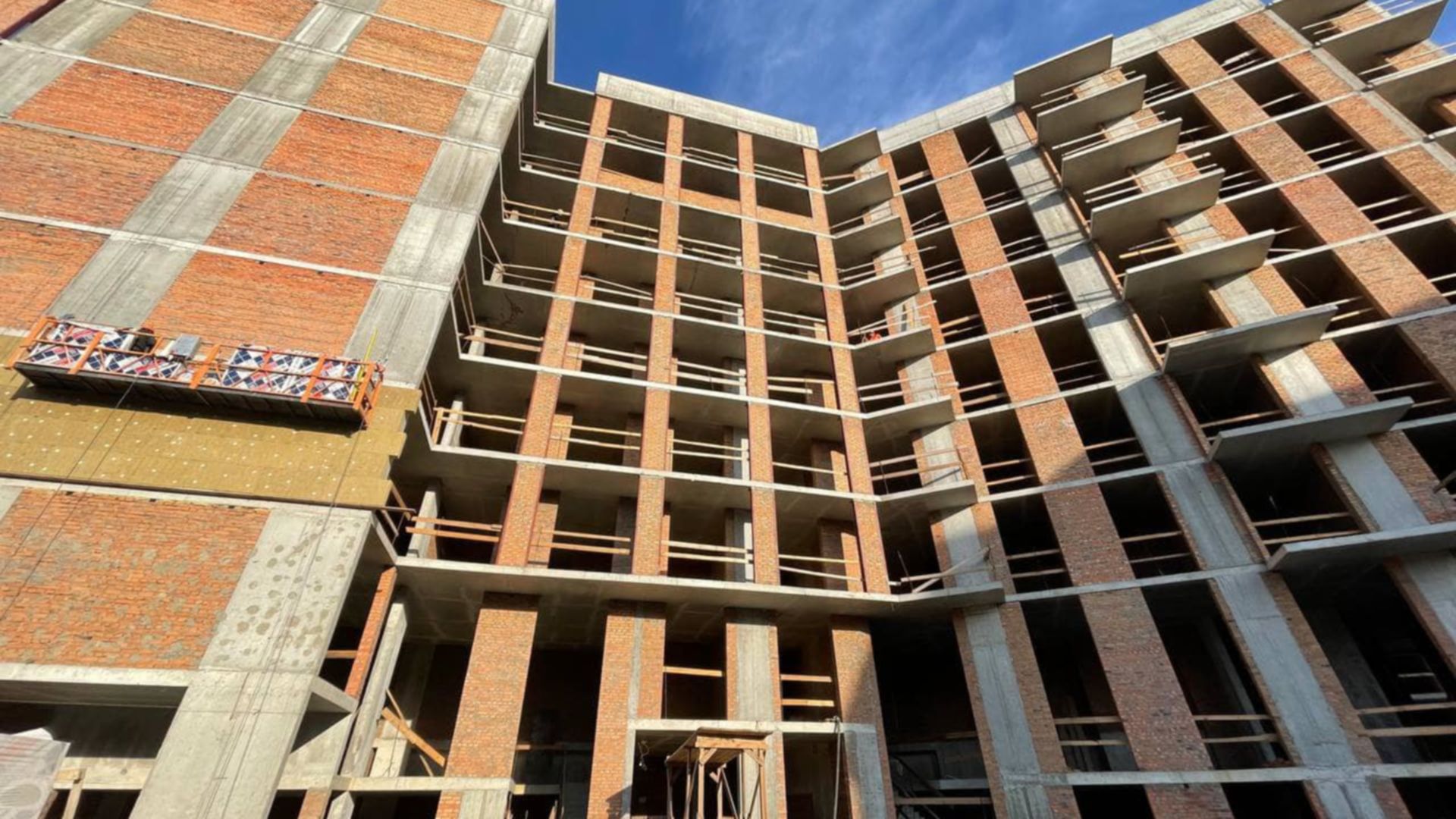

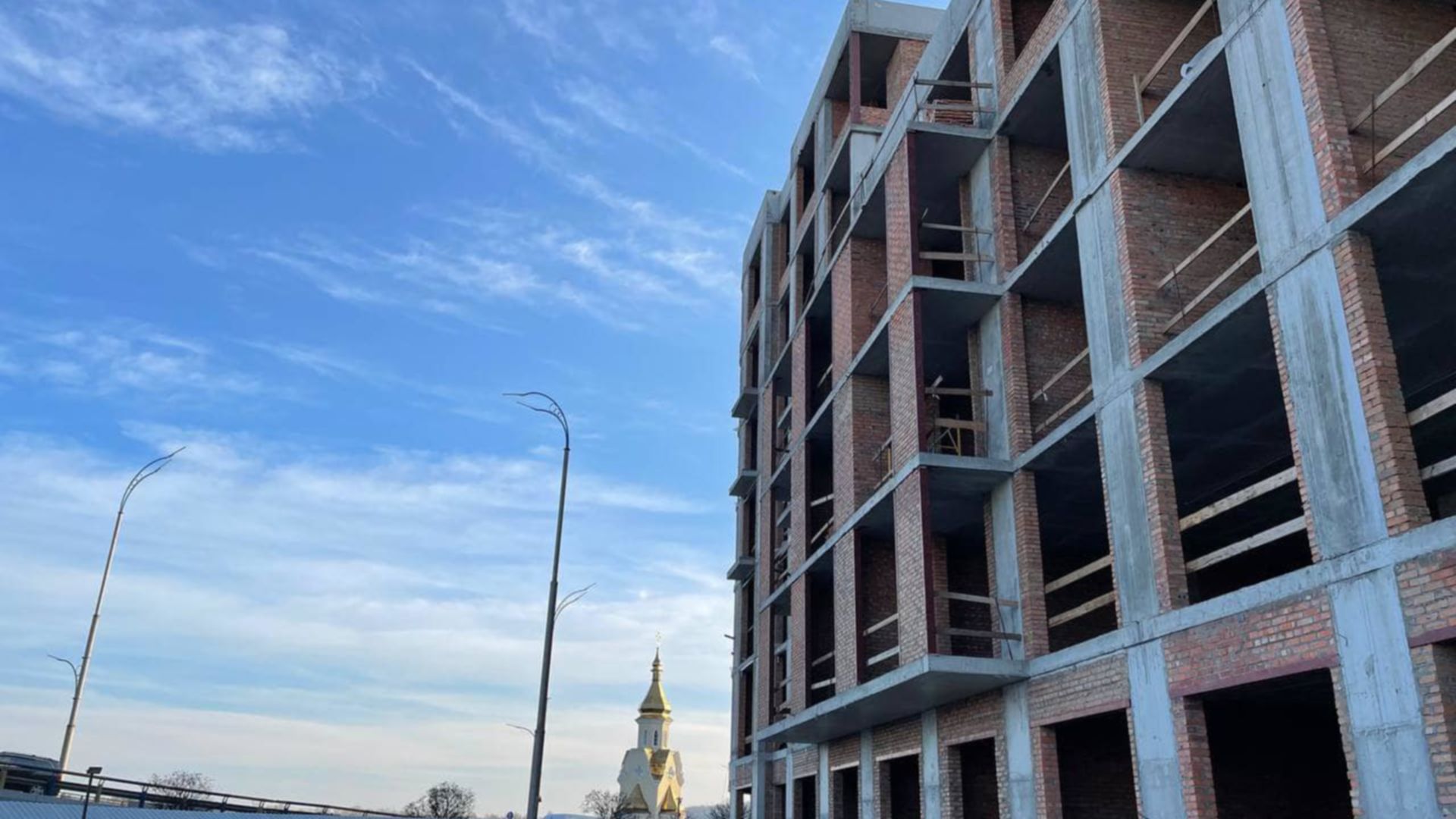

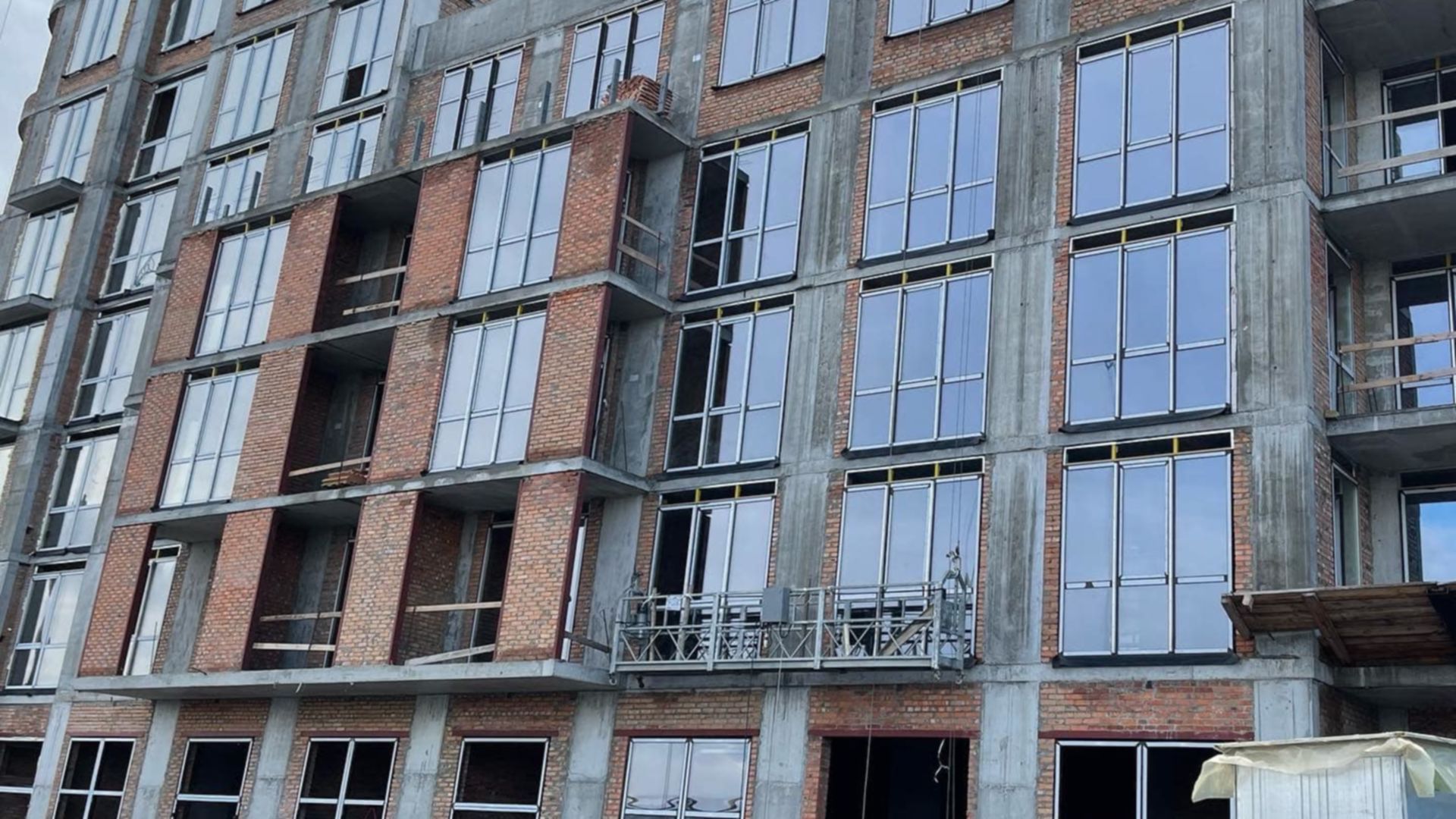

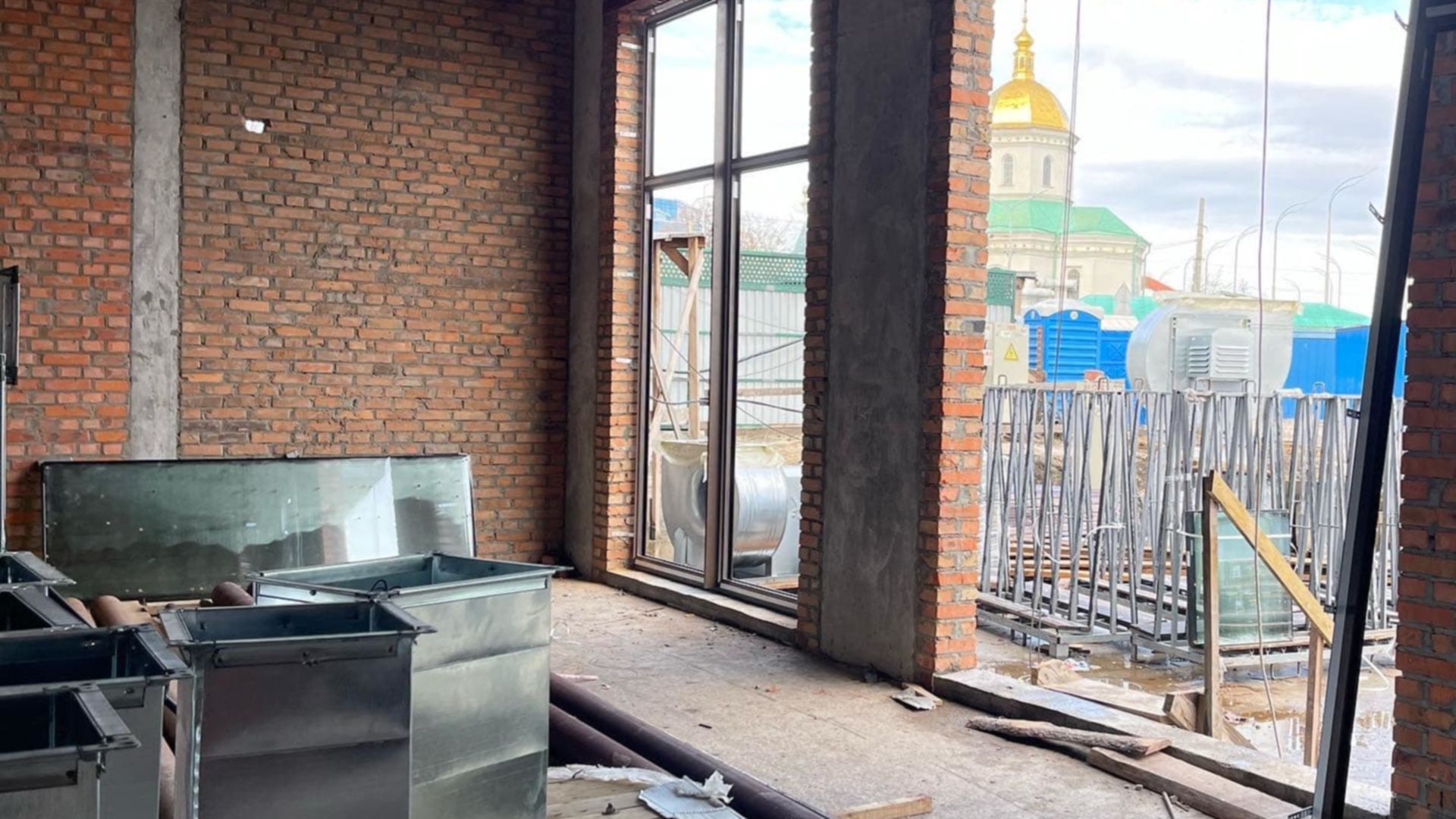

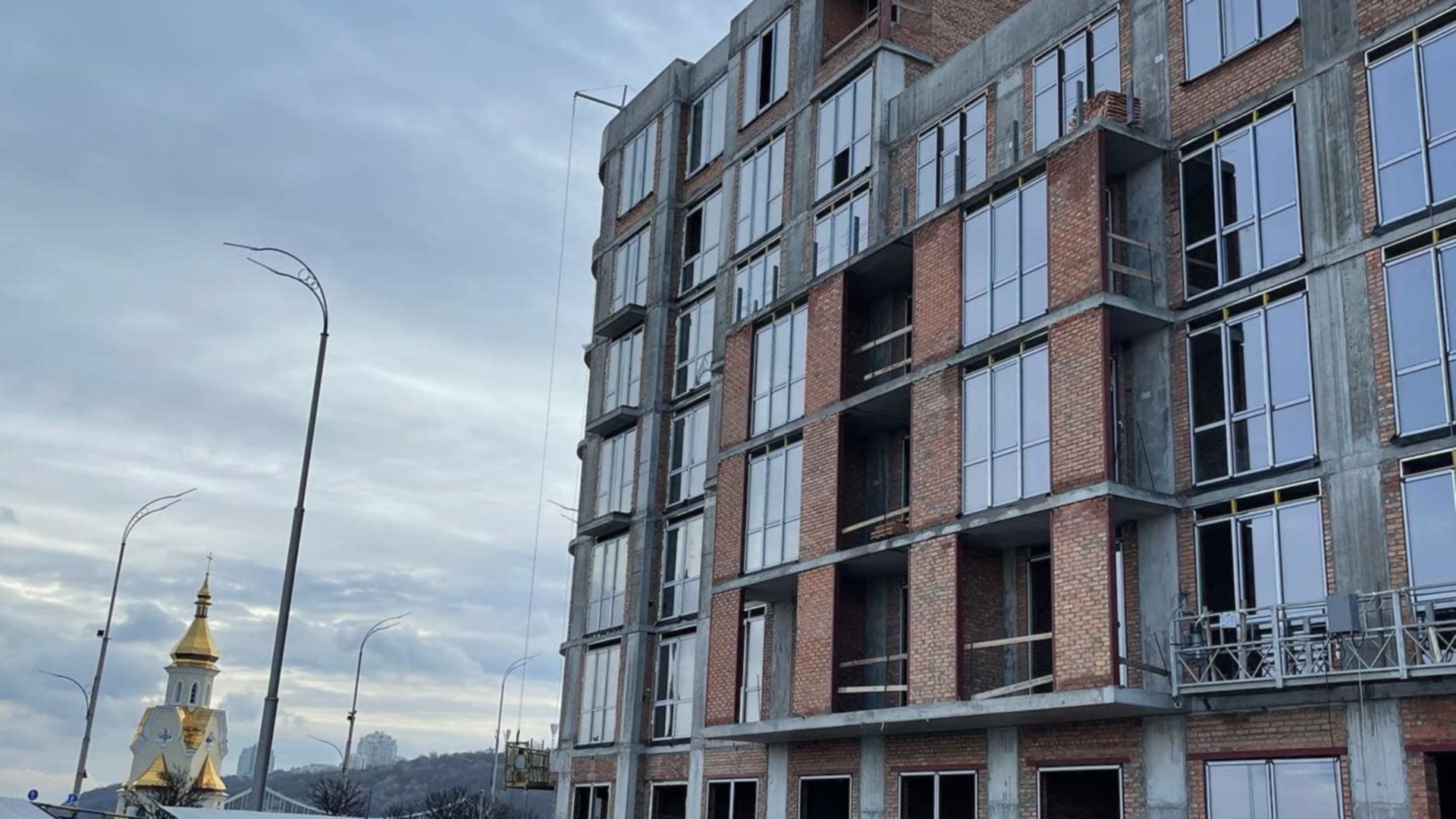

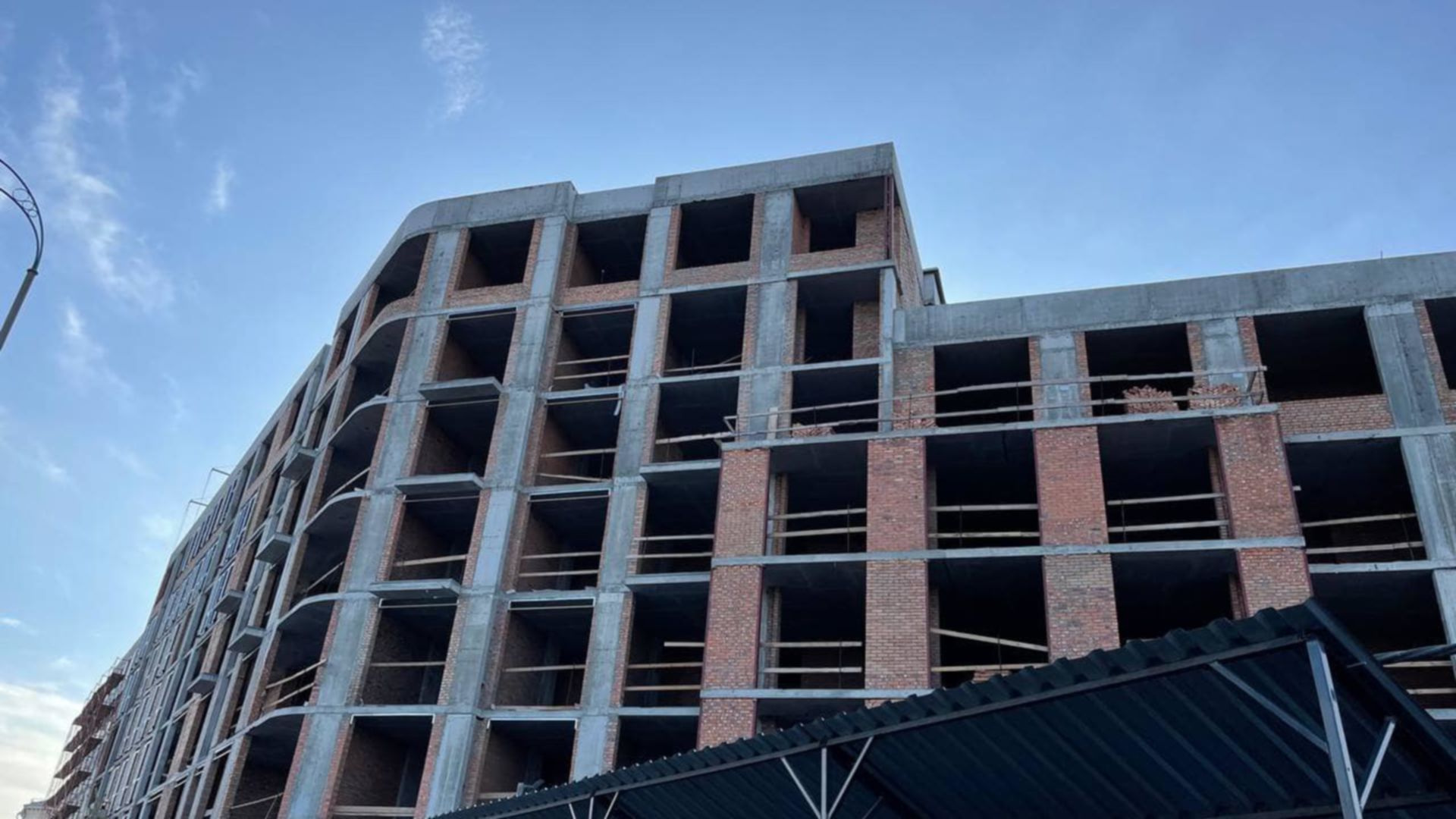

Станом на грудень 2021

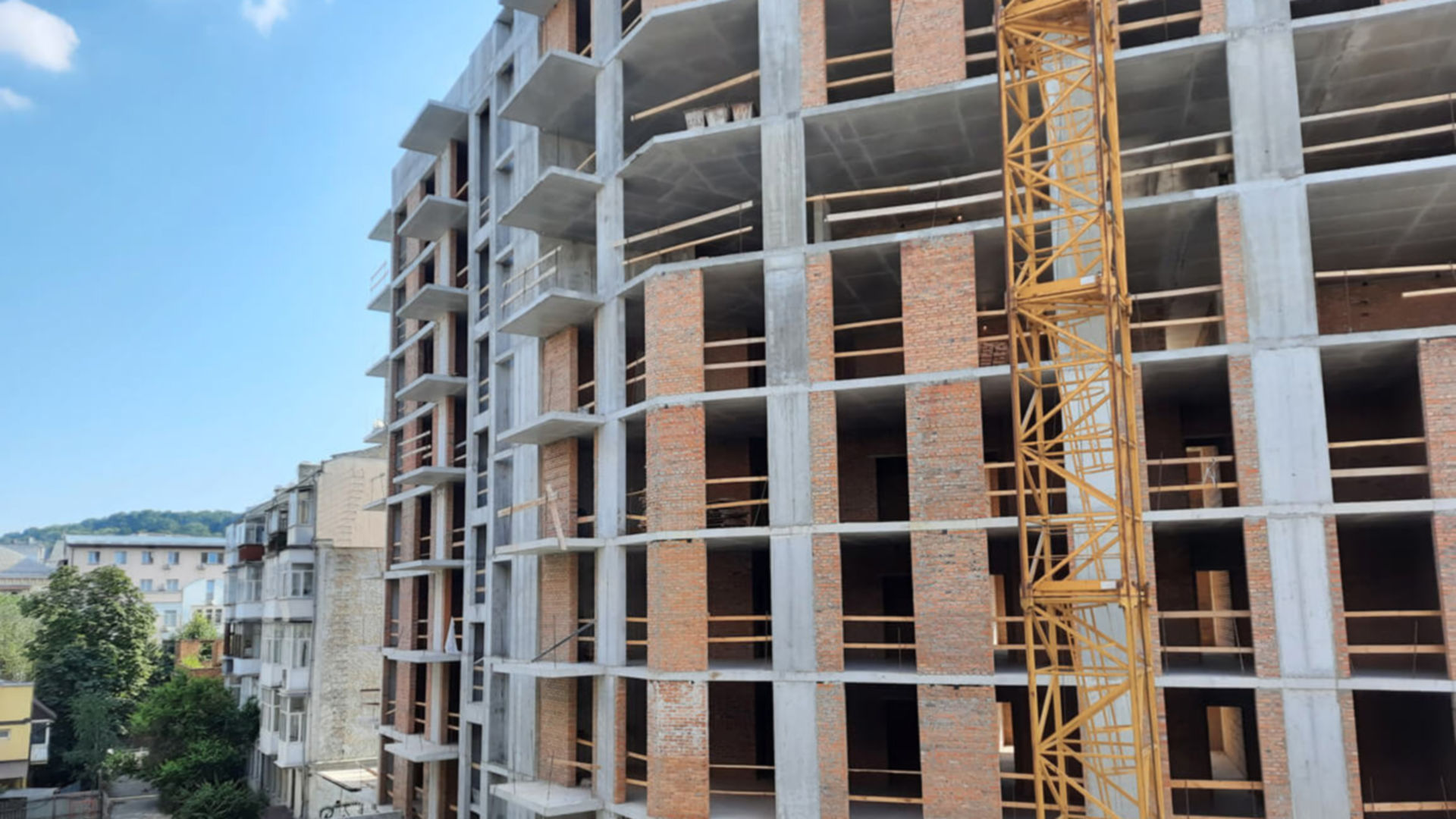

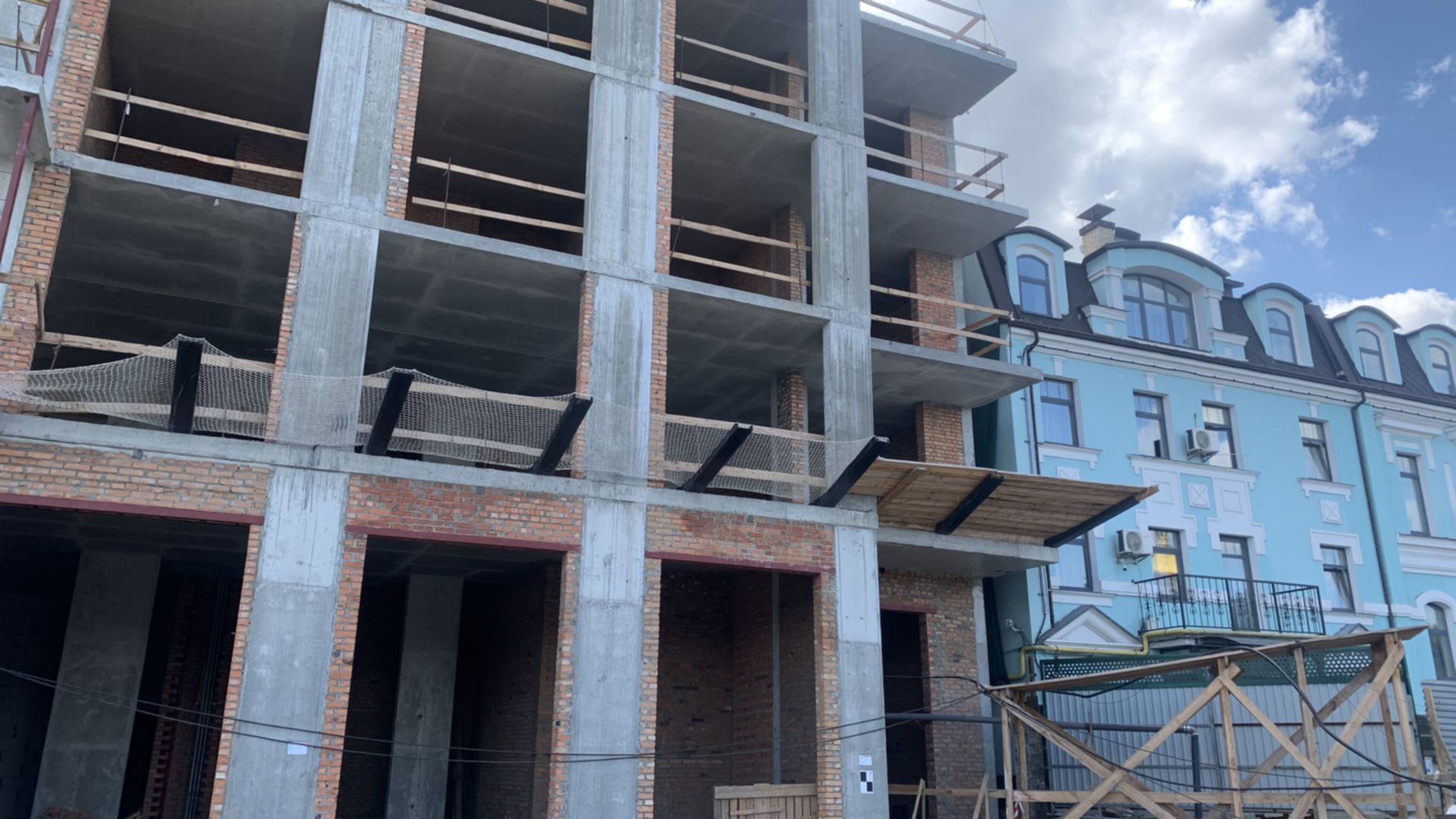

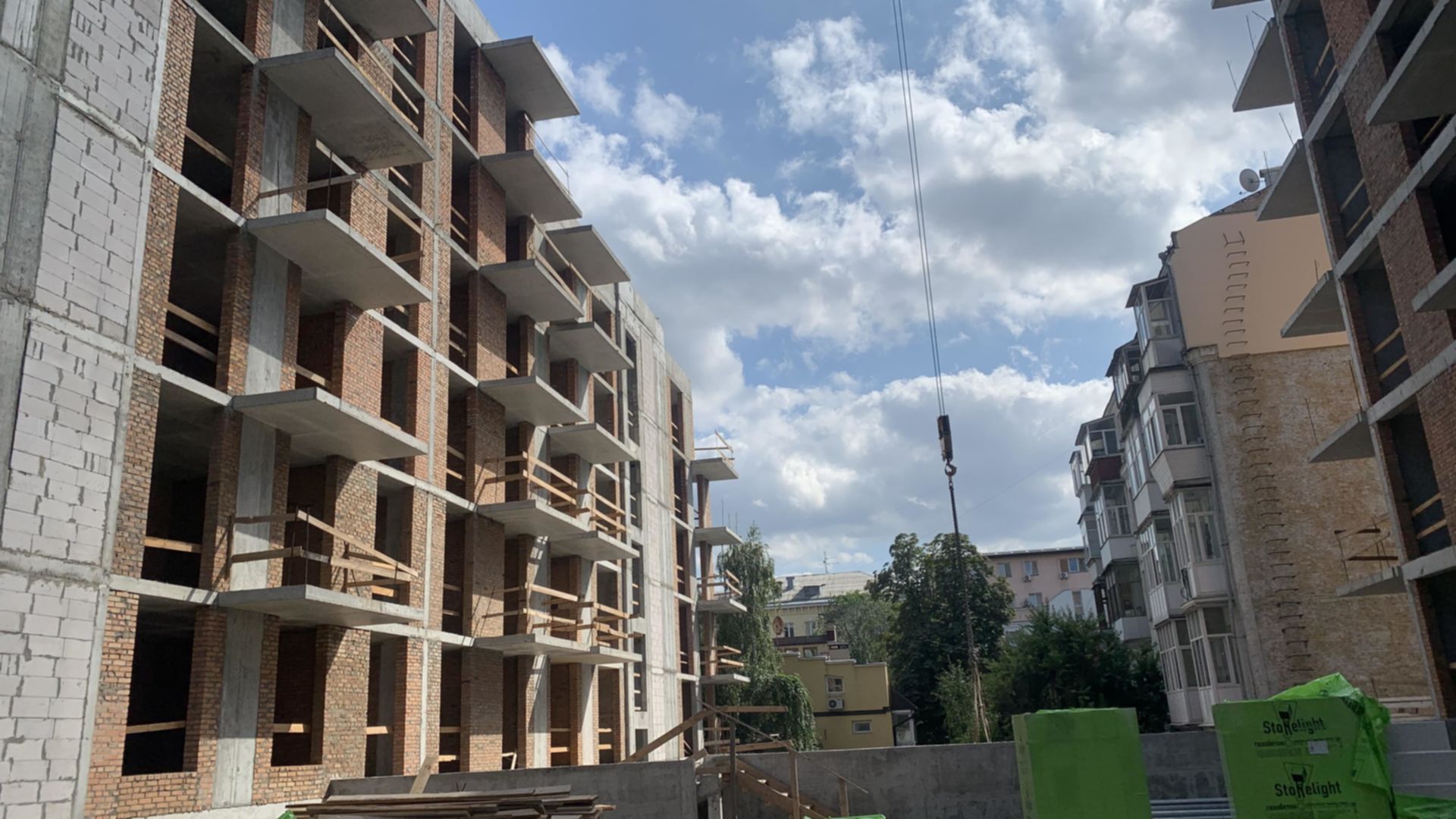

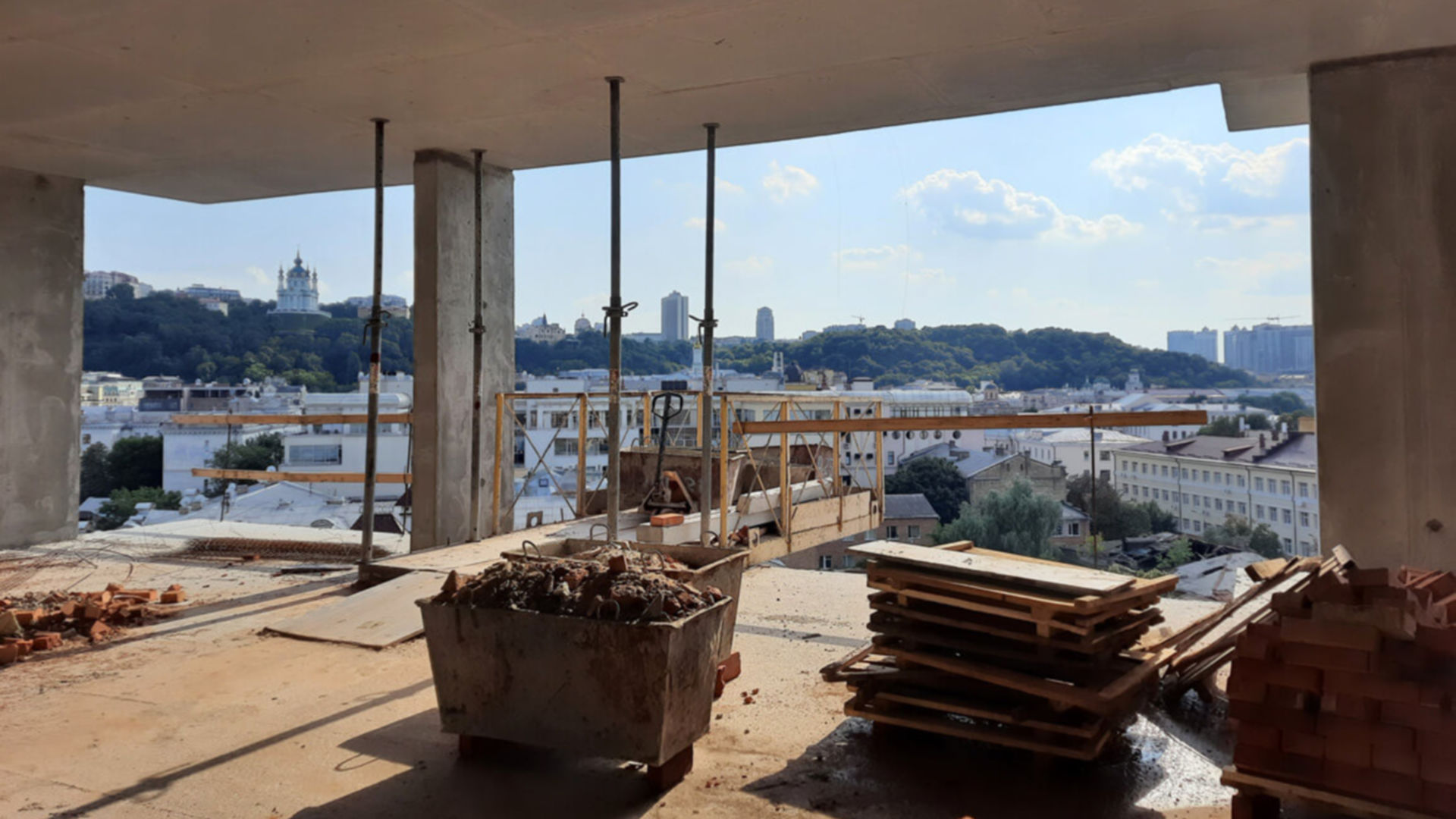

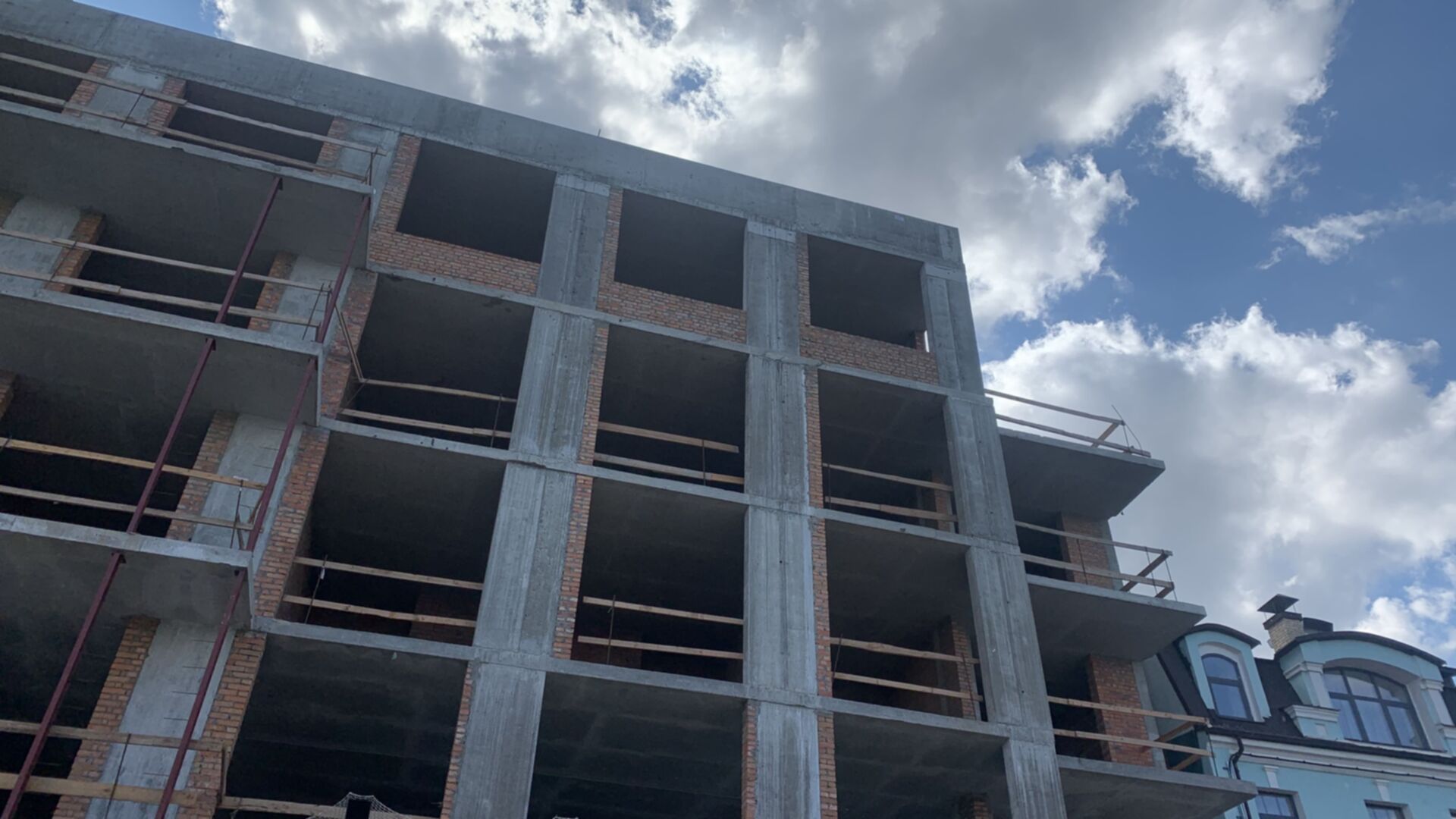

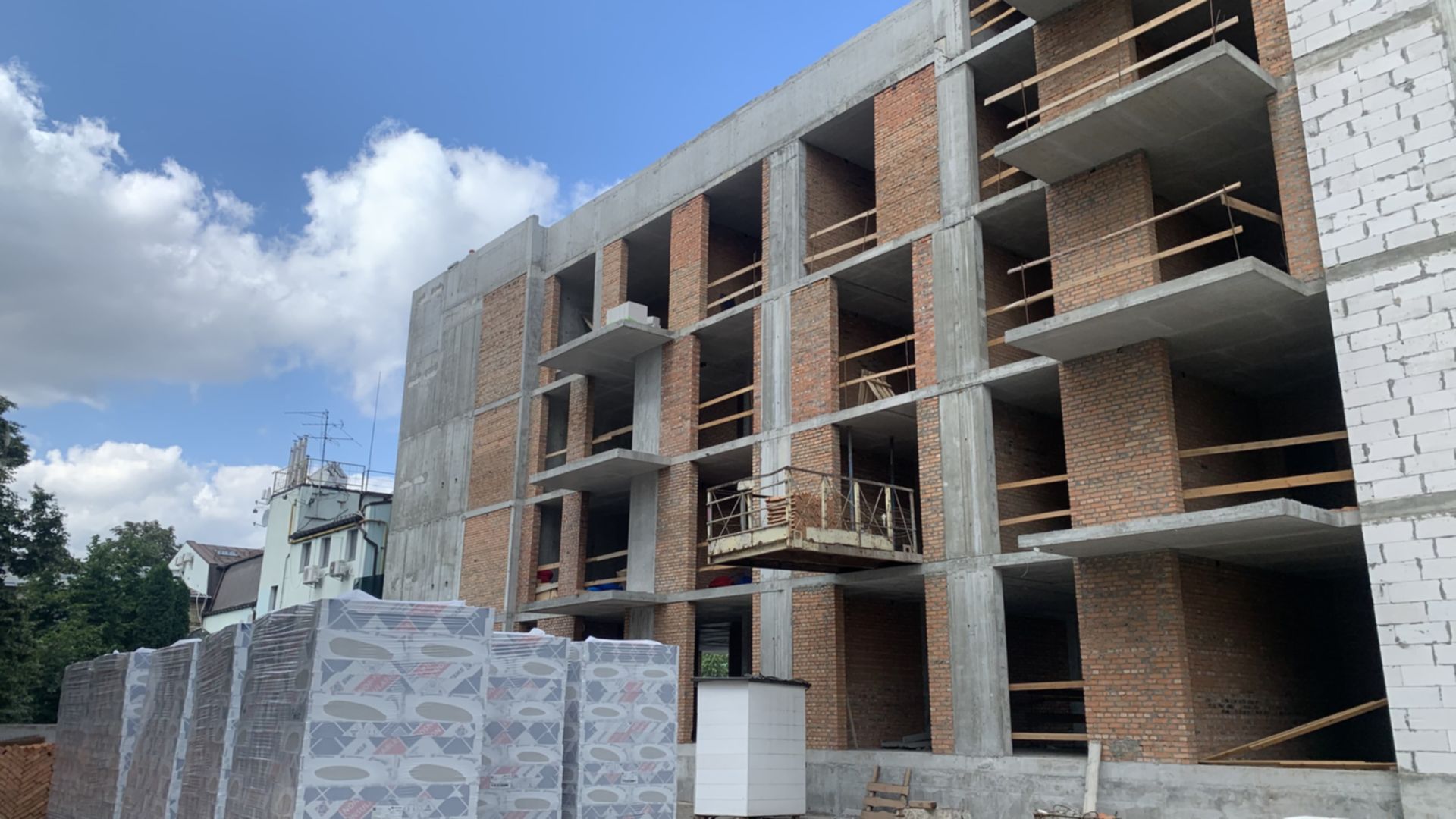

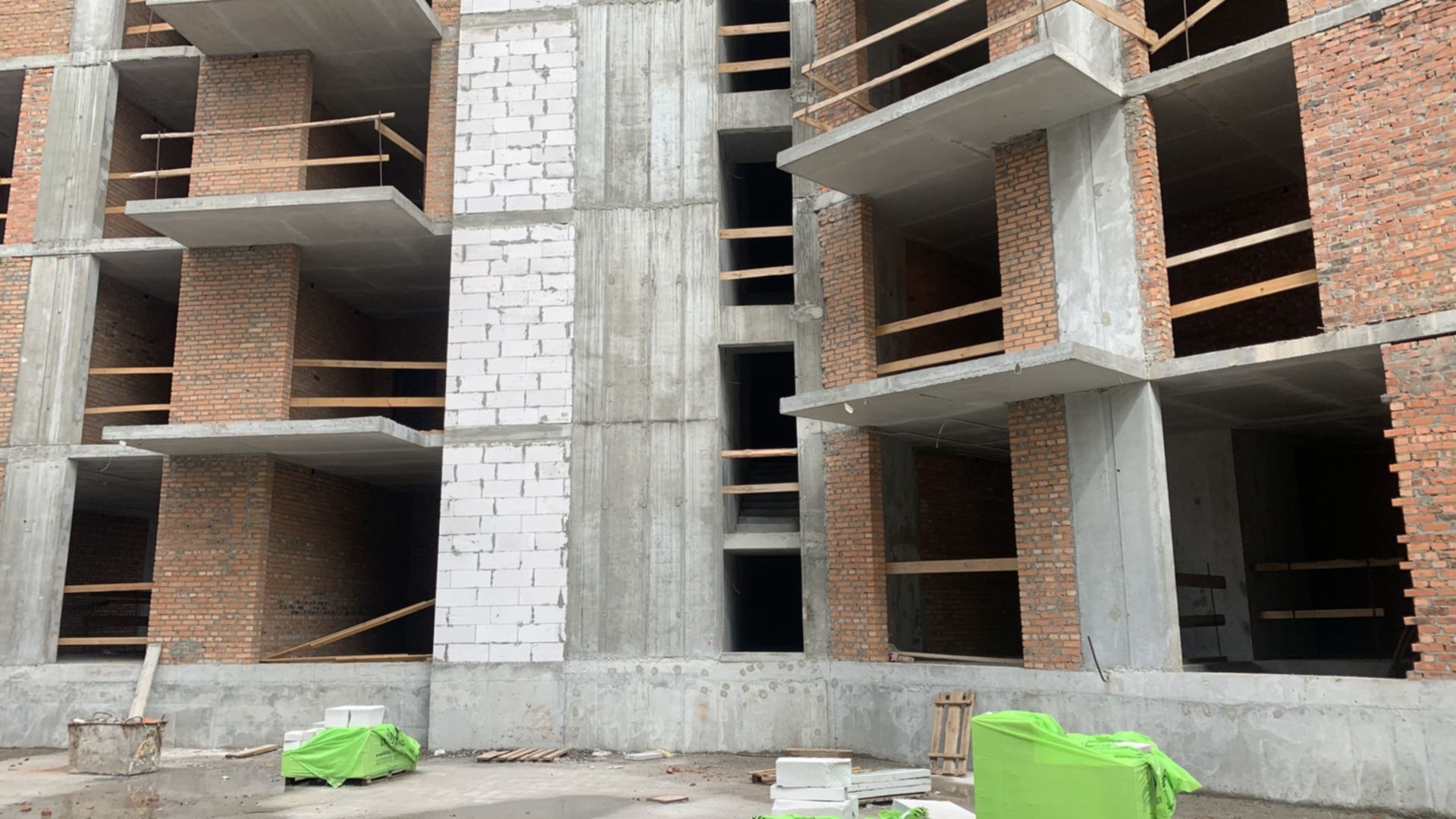

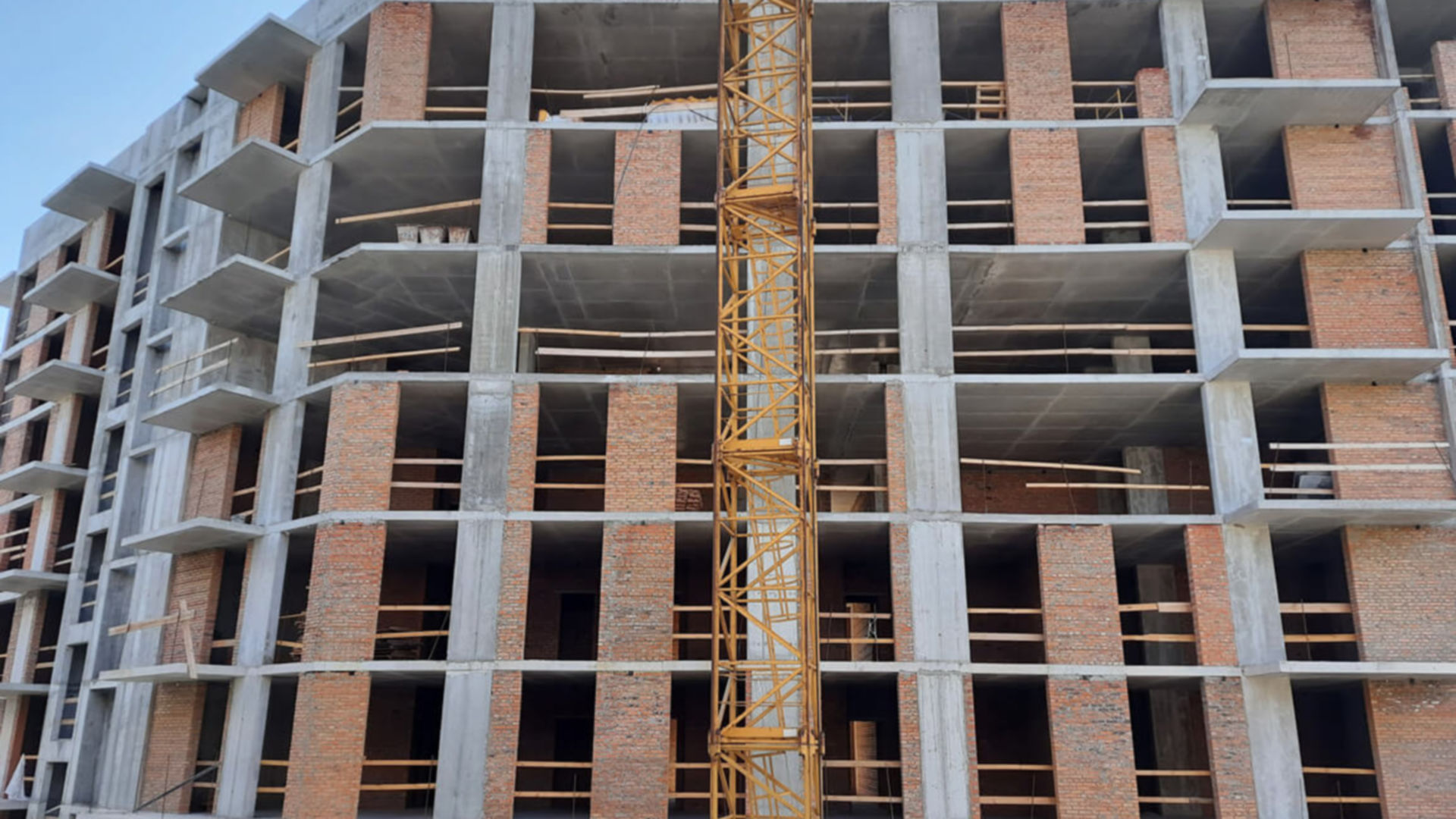

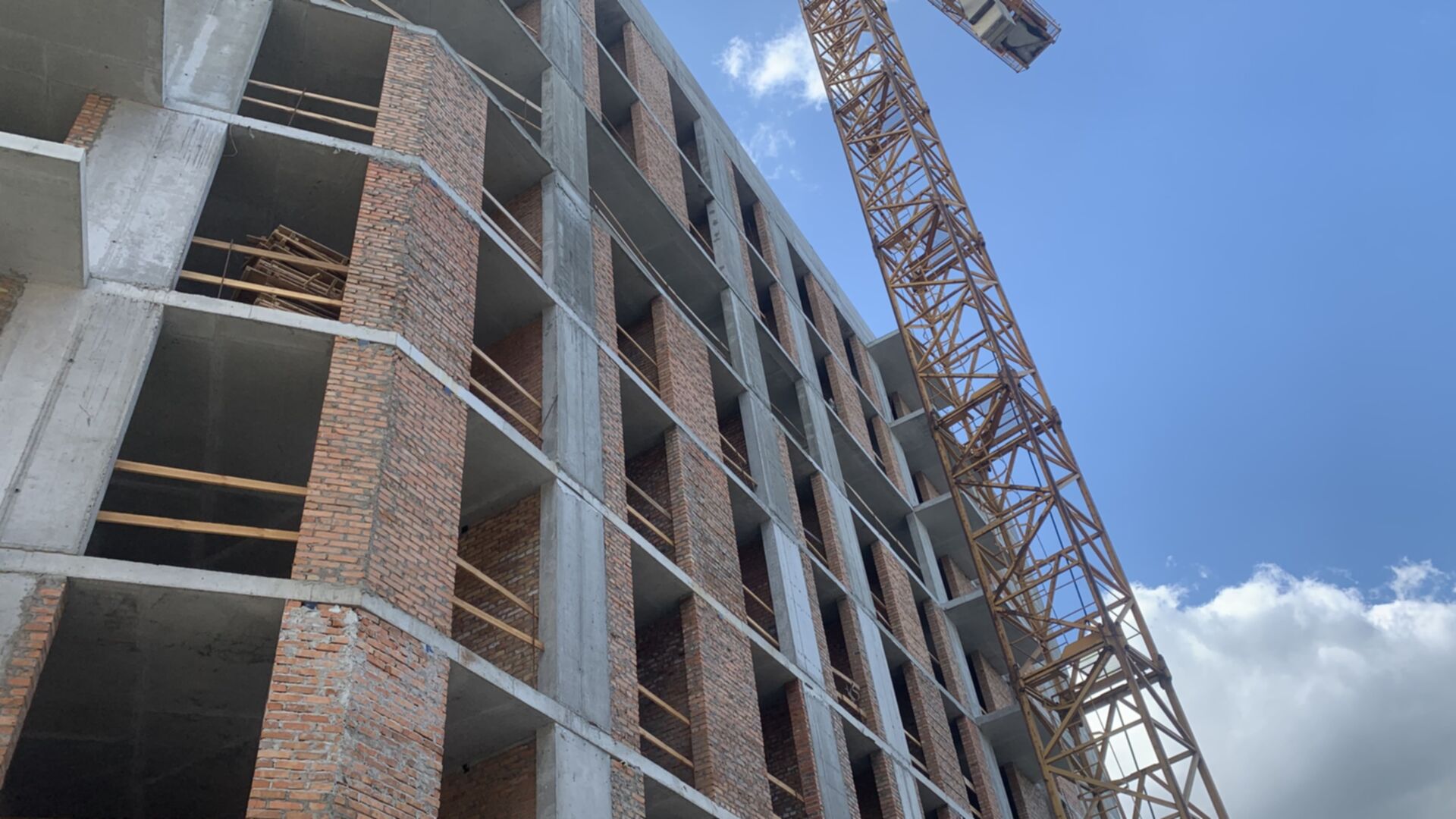

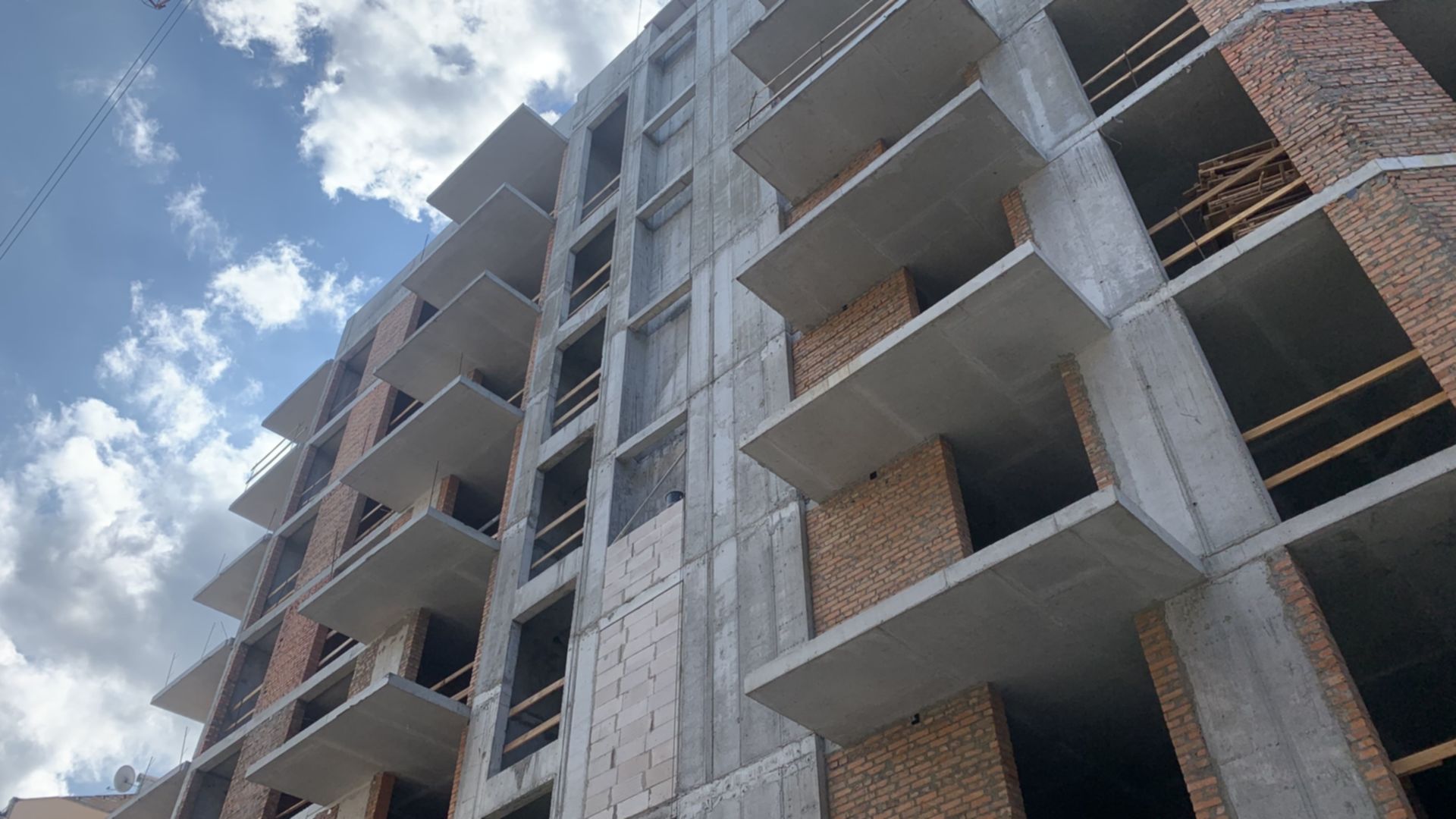

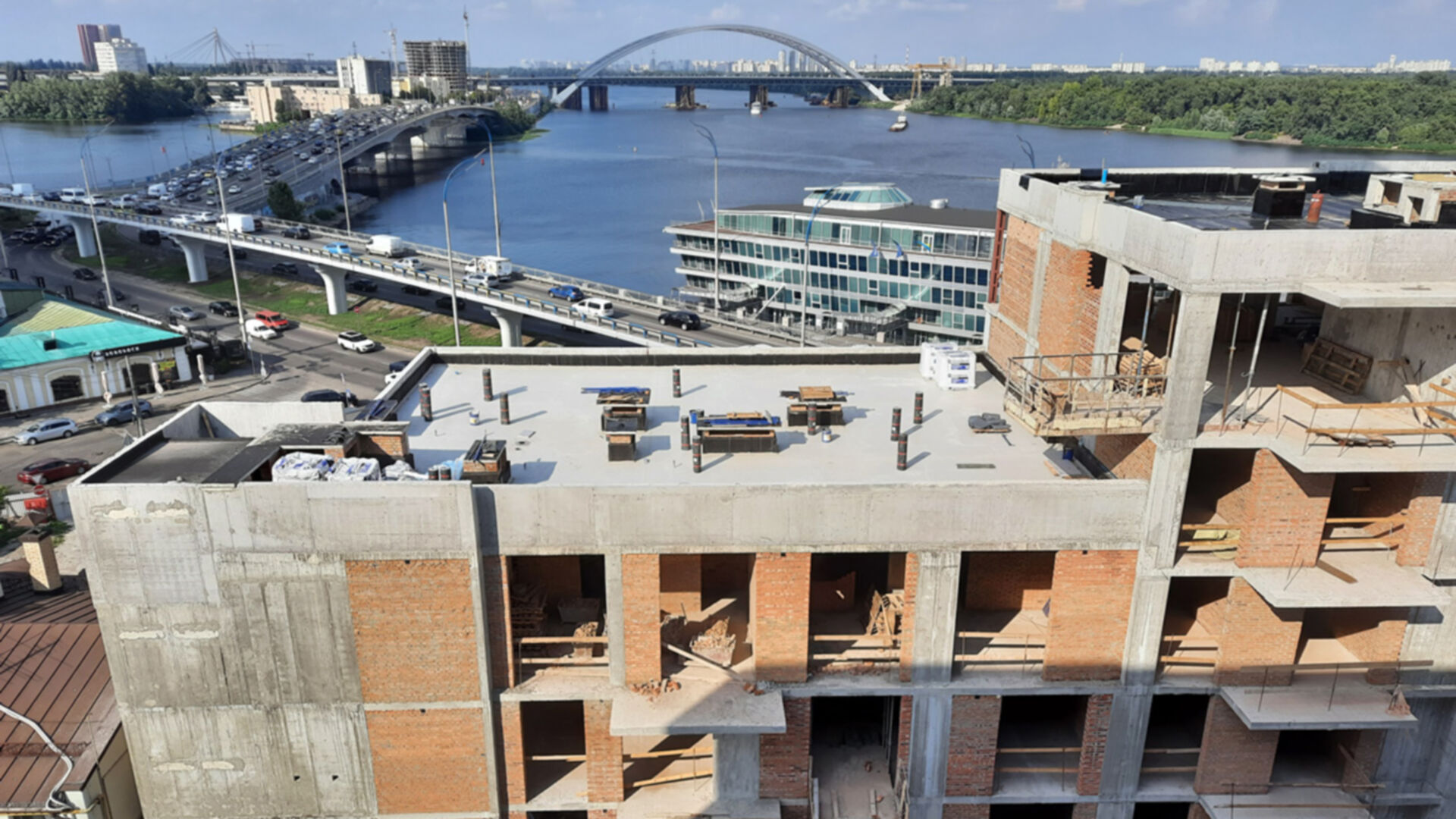

Станом на серпень 2021

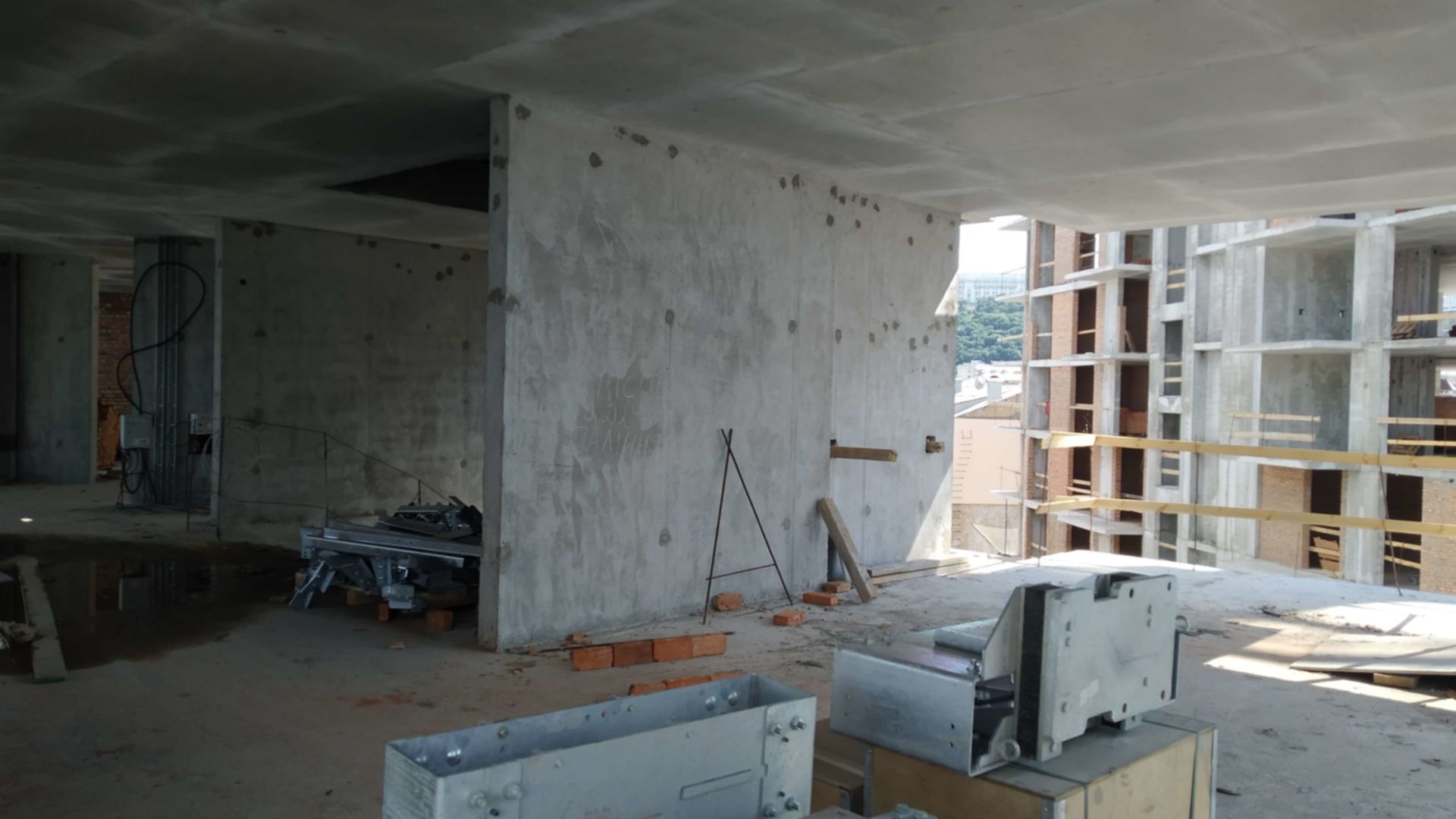

Станом на червень 2021

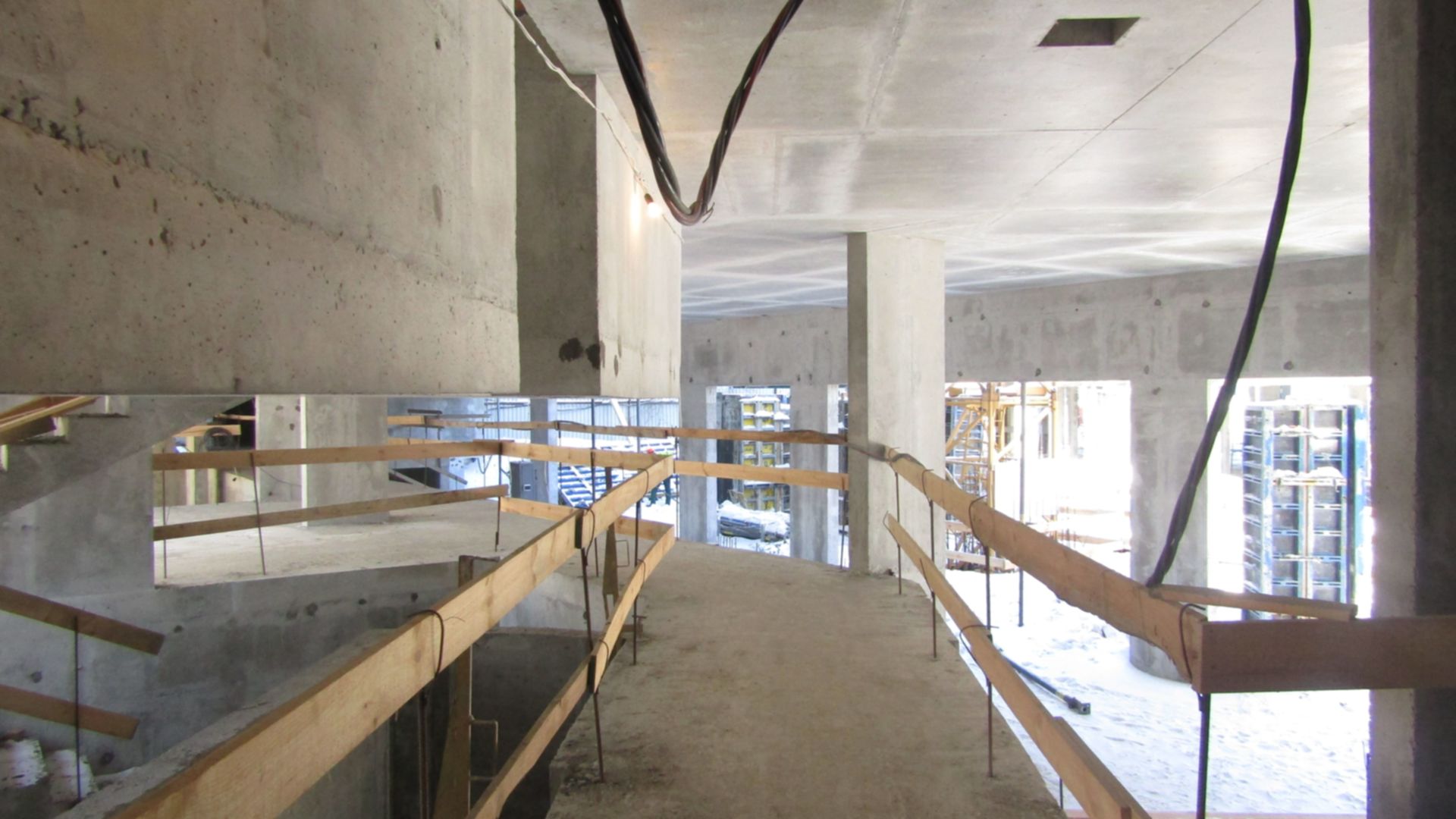

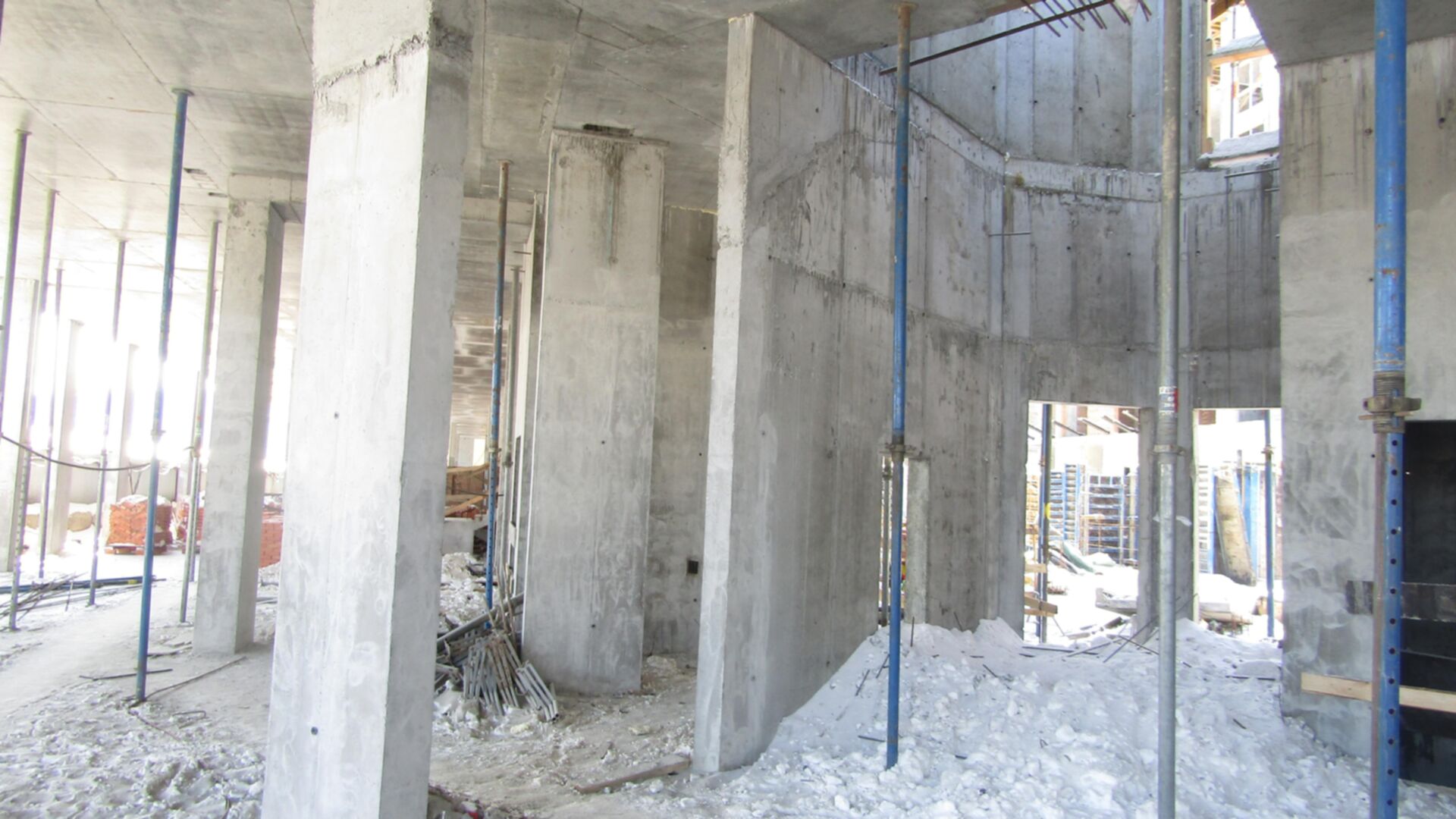

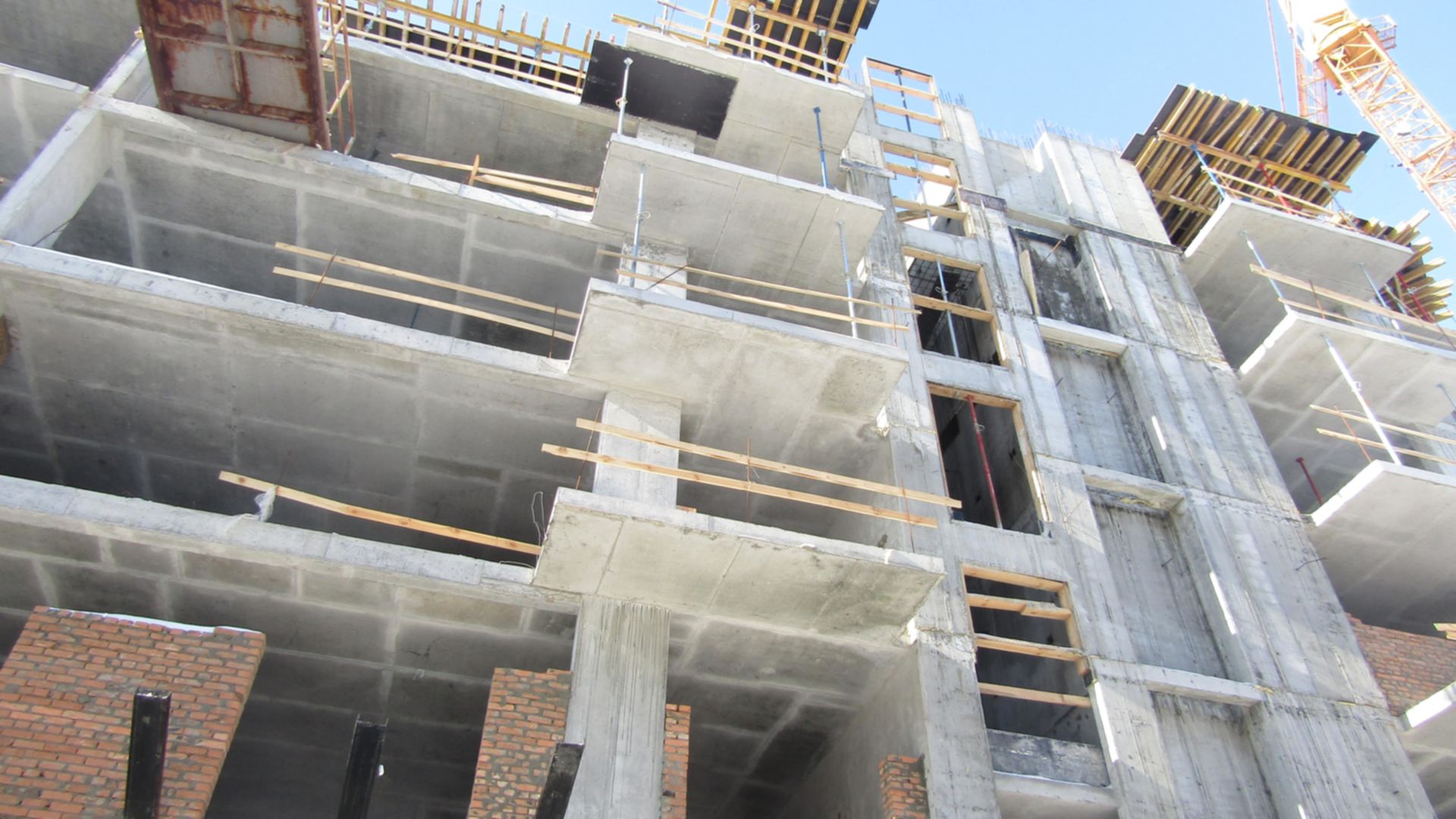

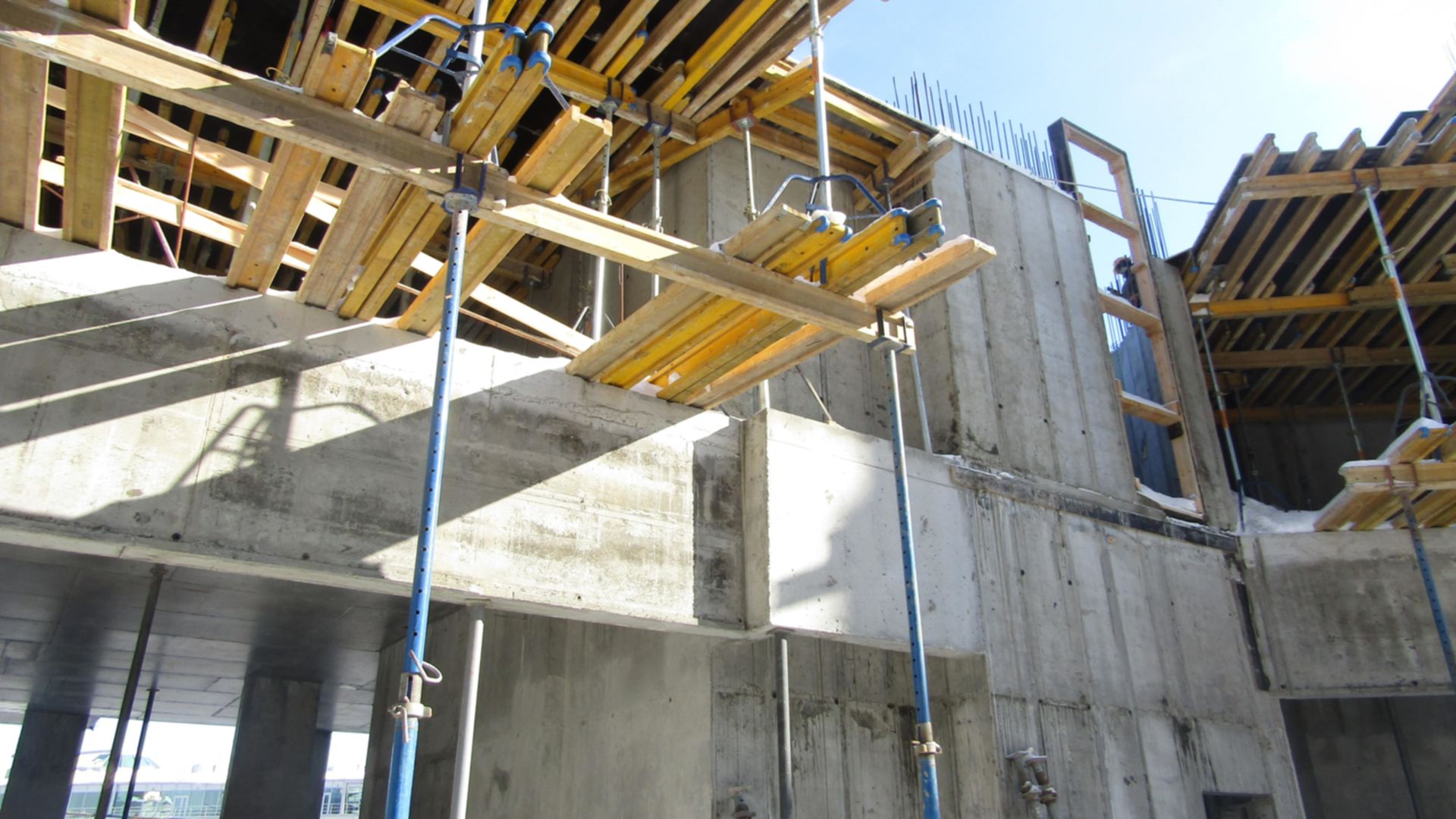

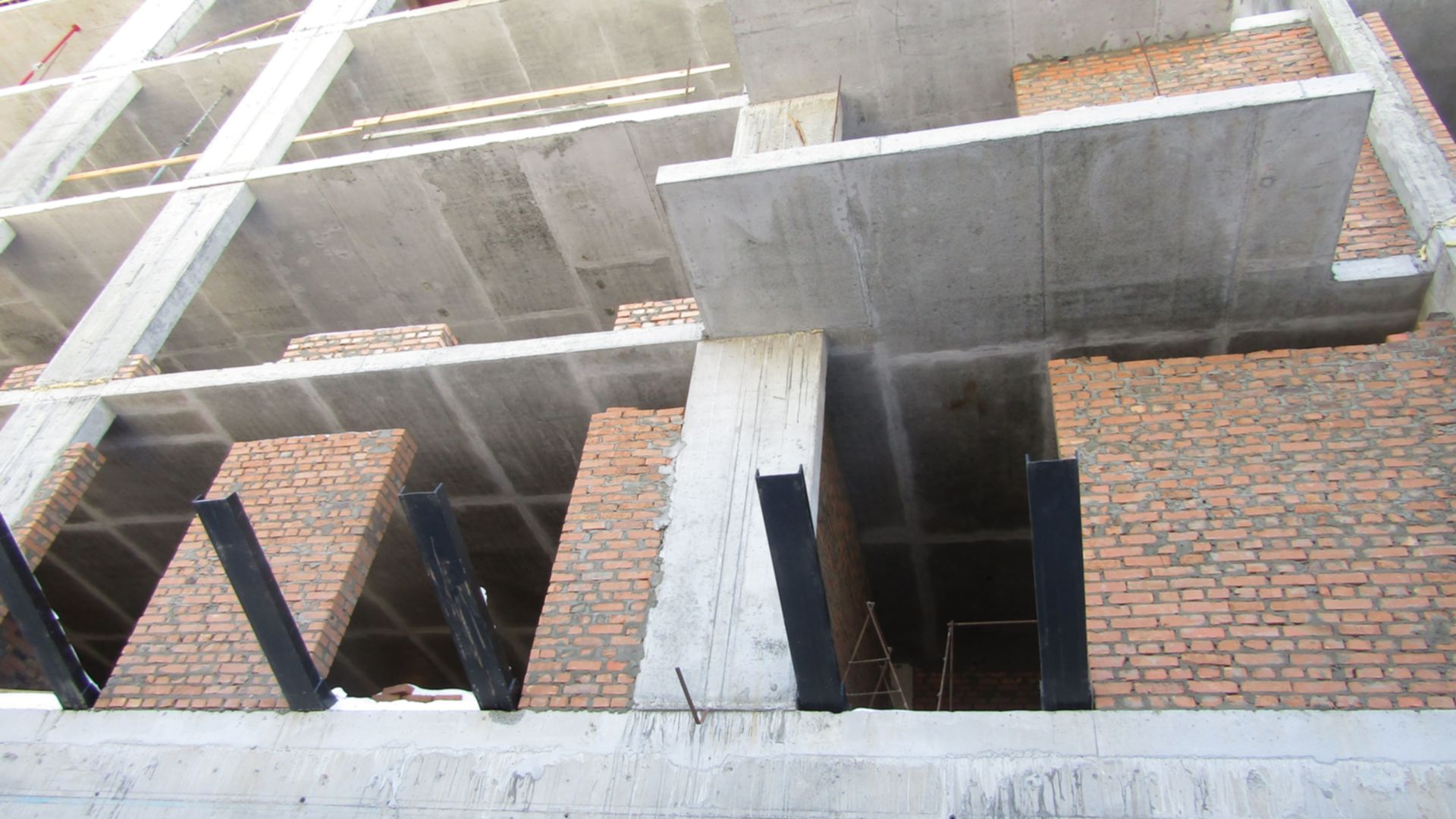

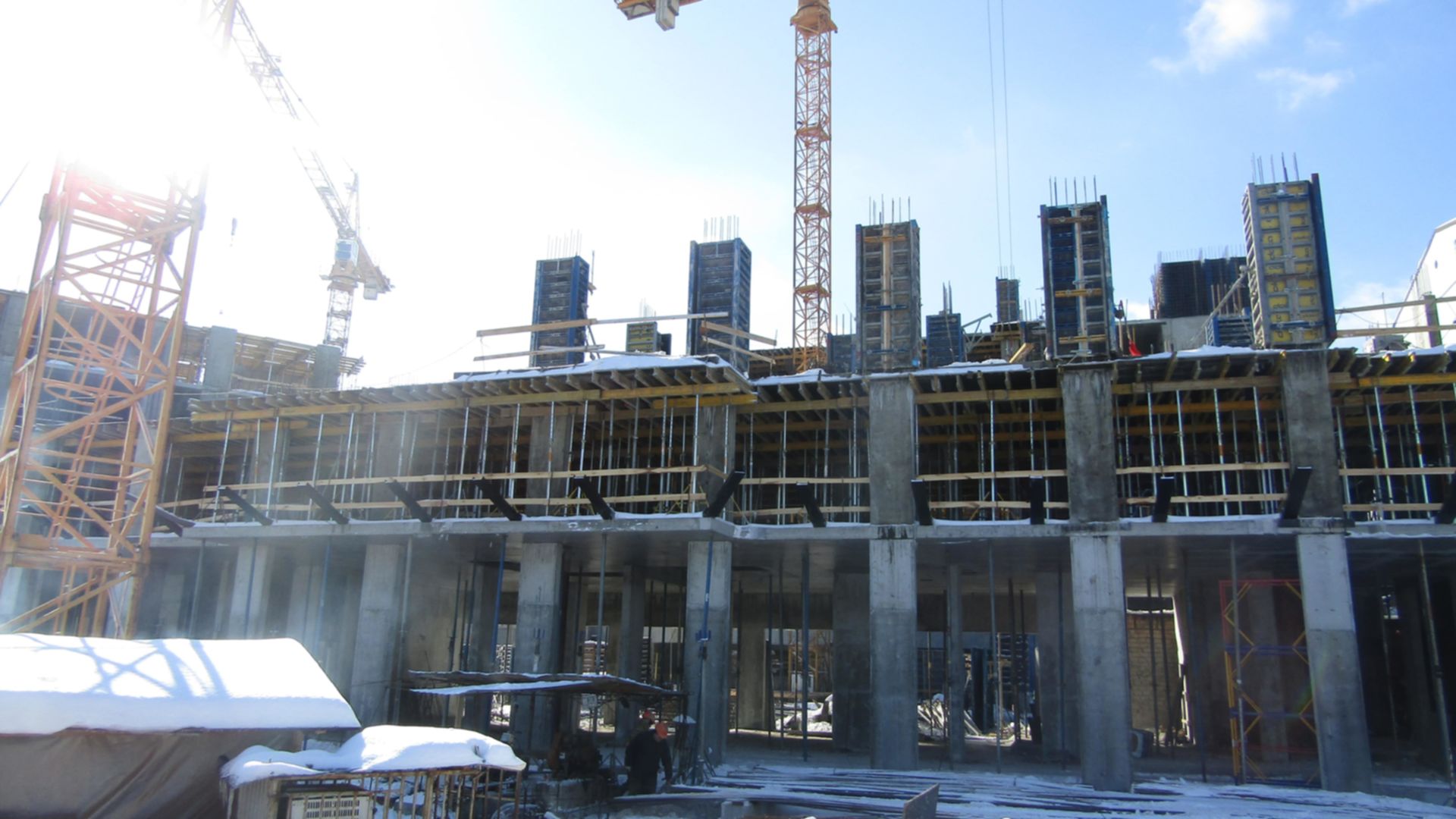

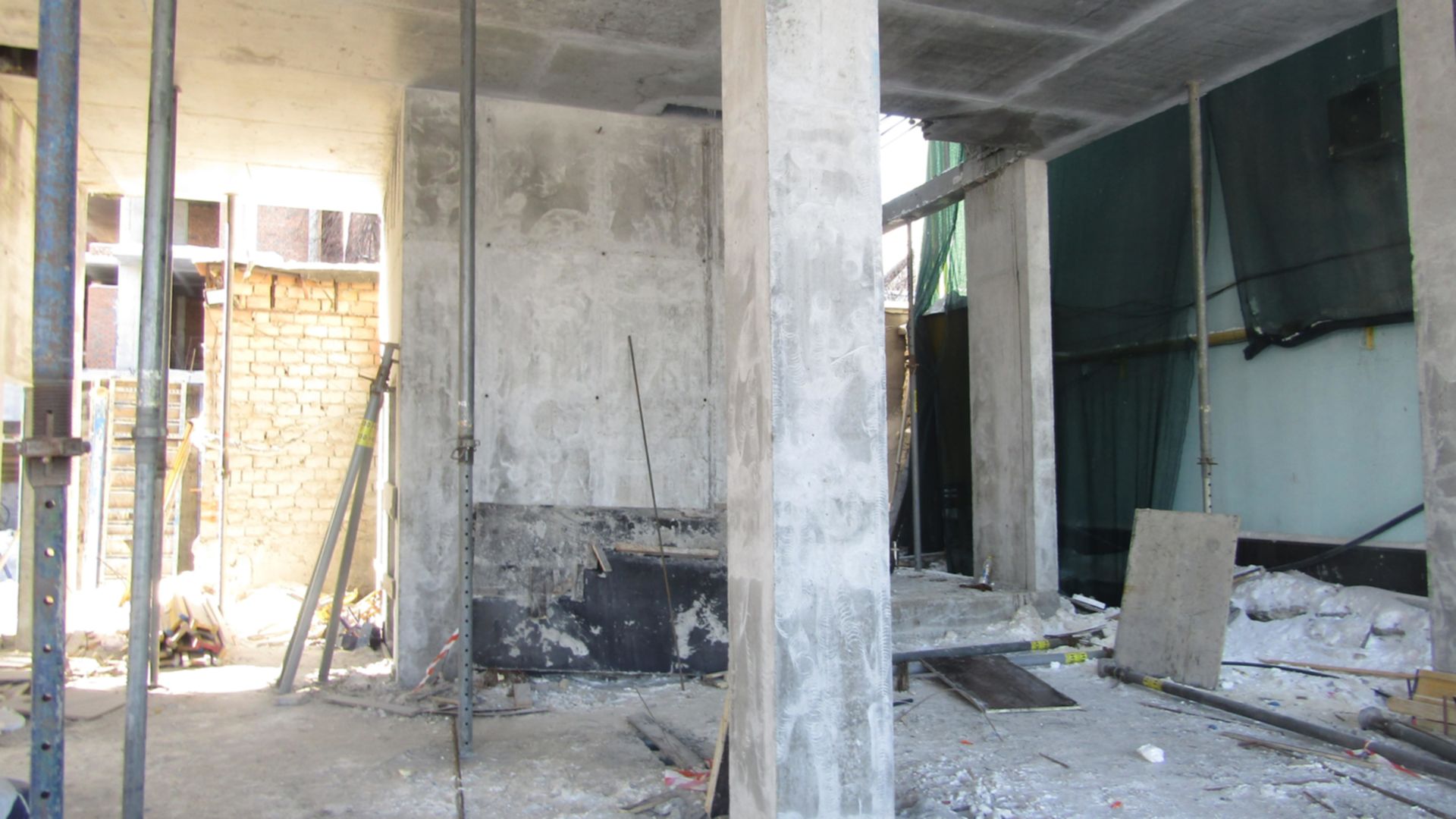

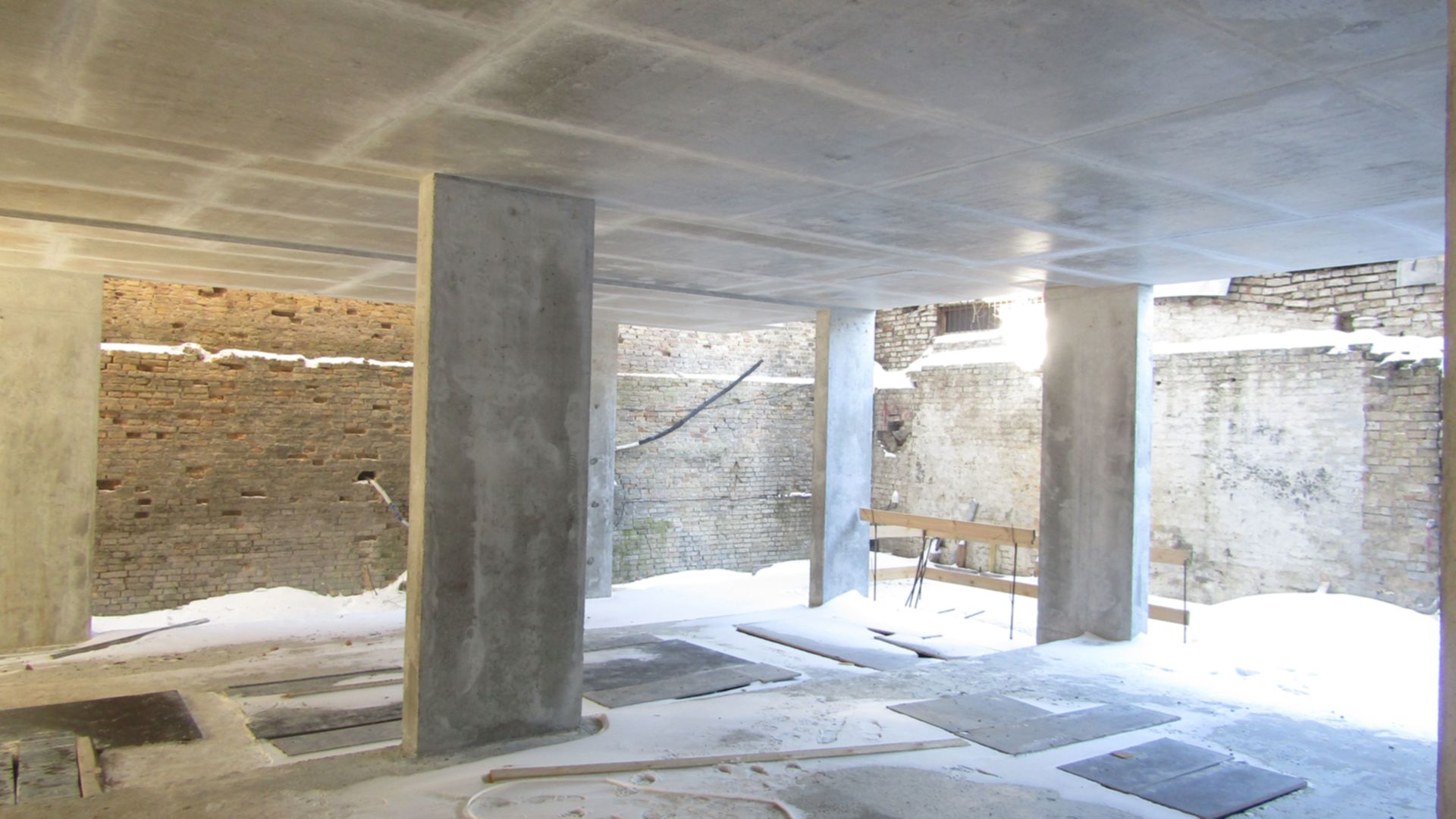

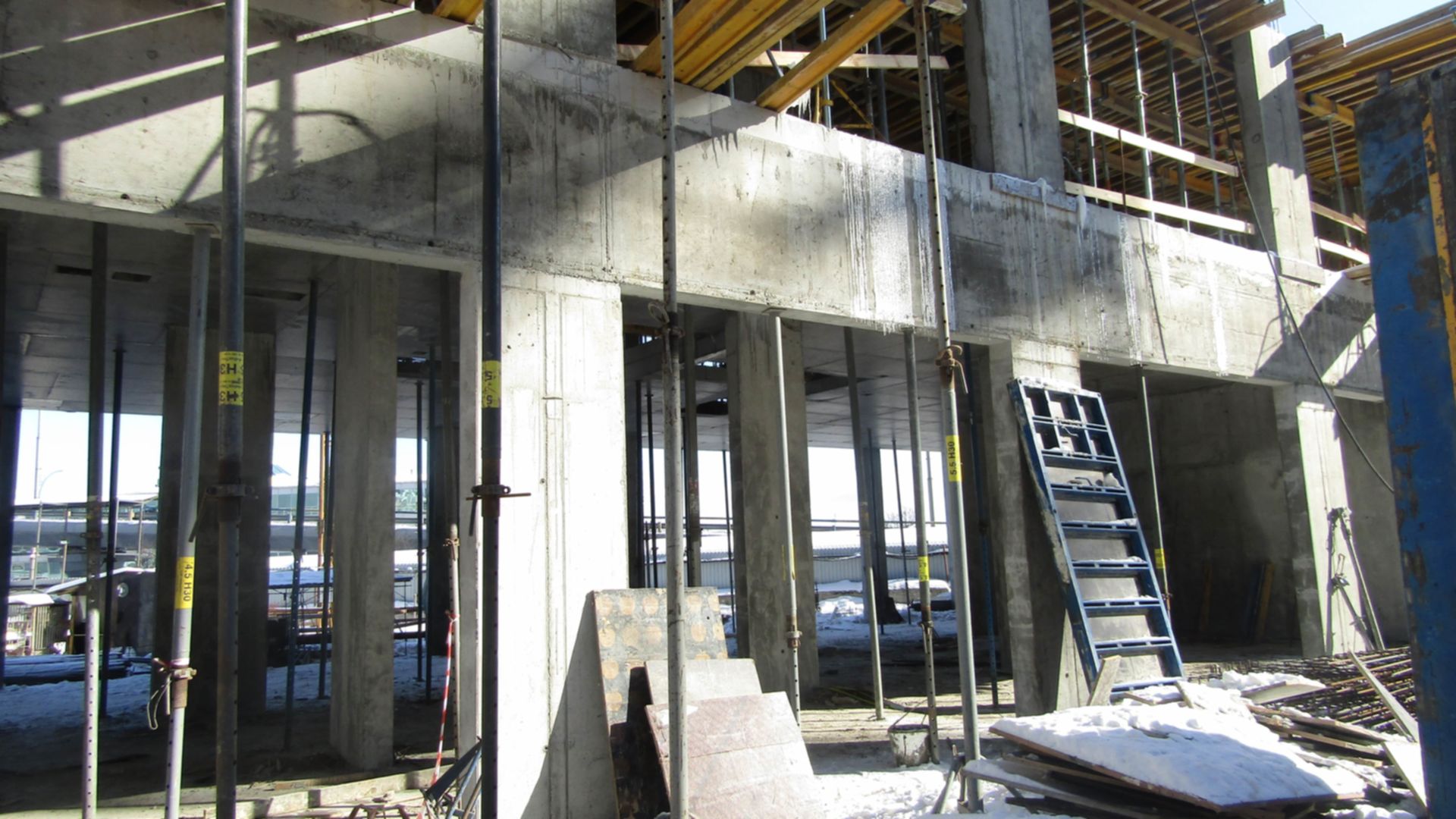

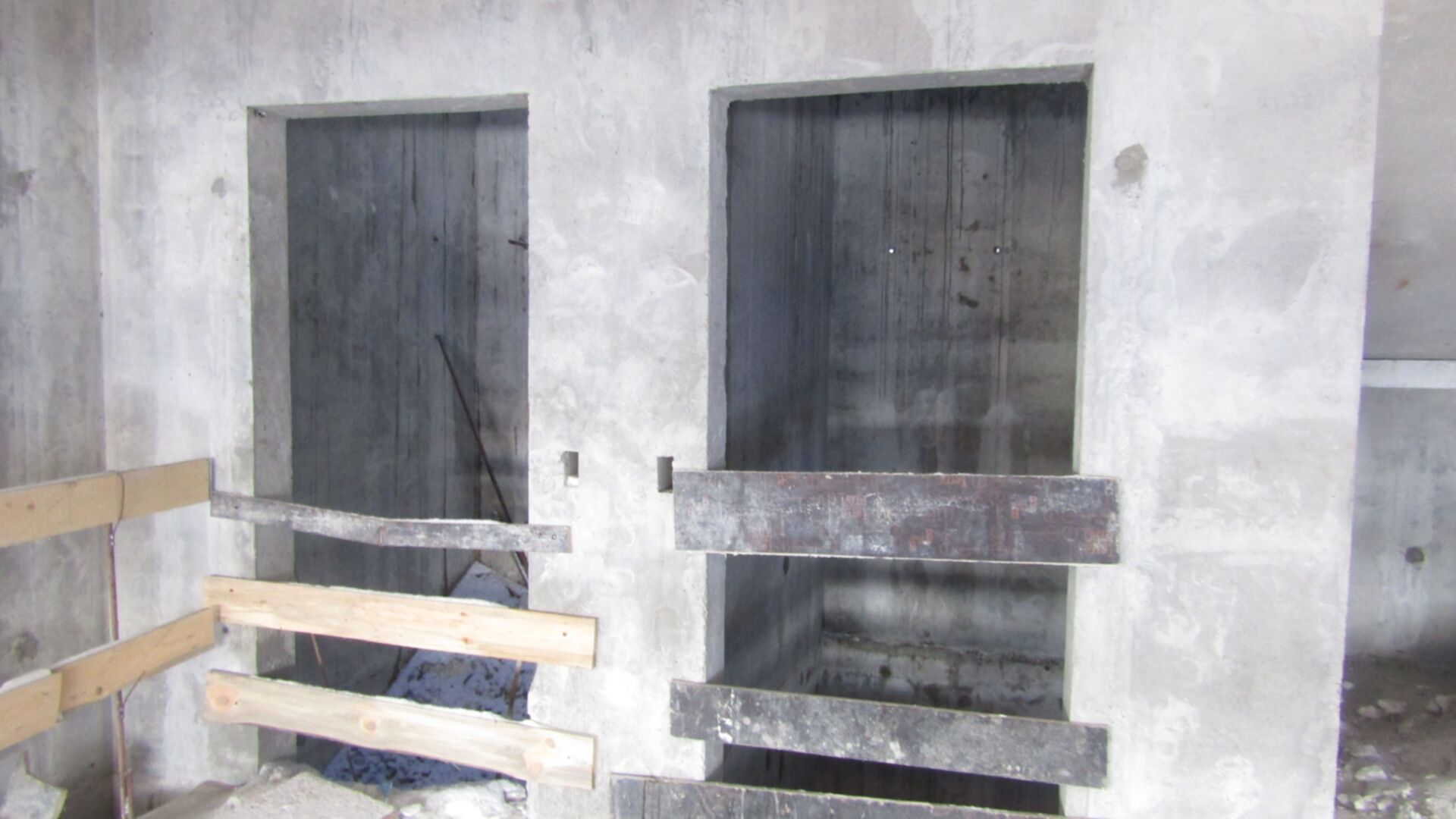

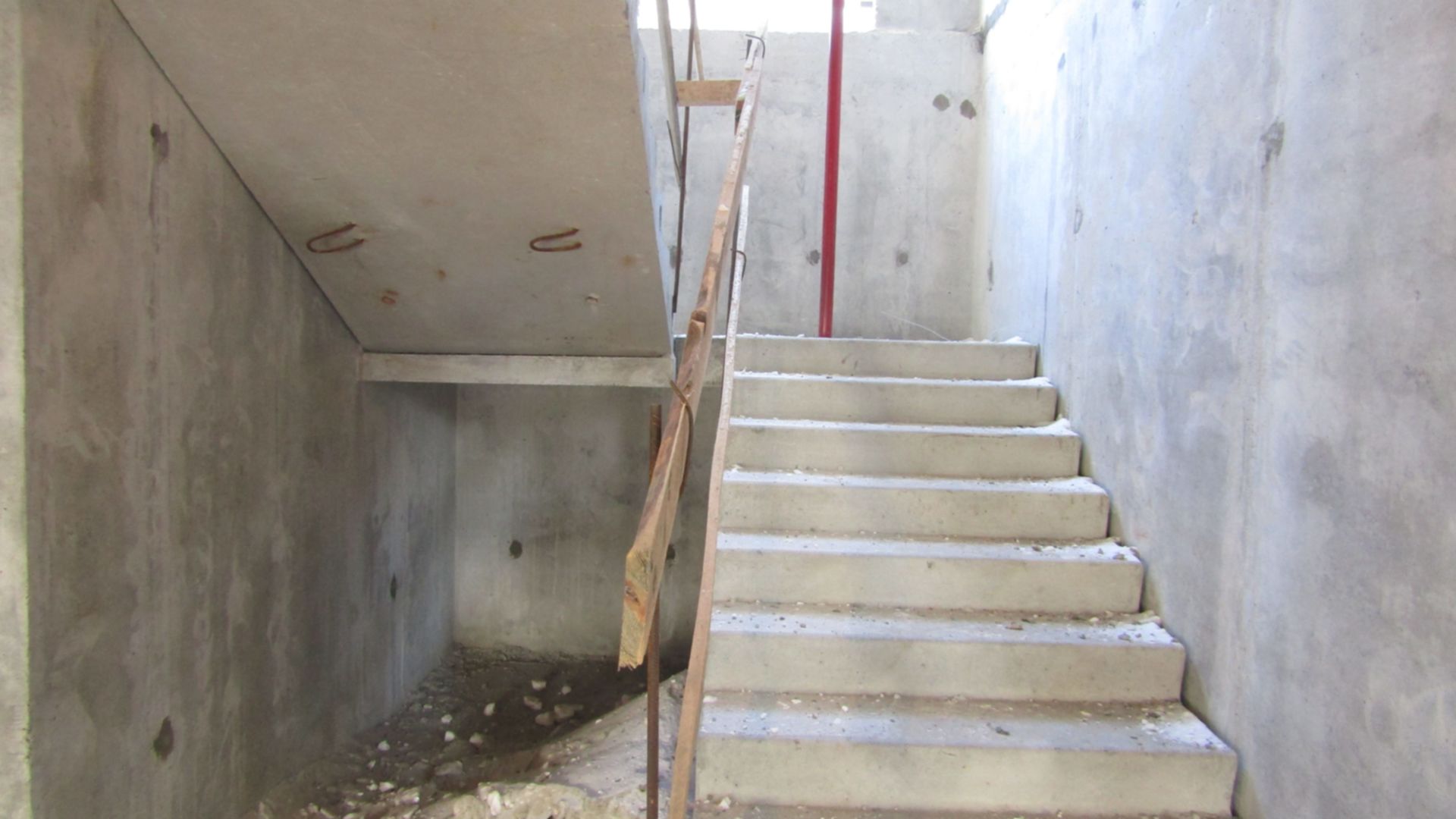

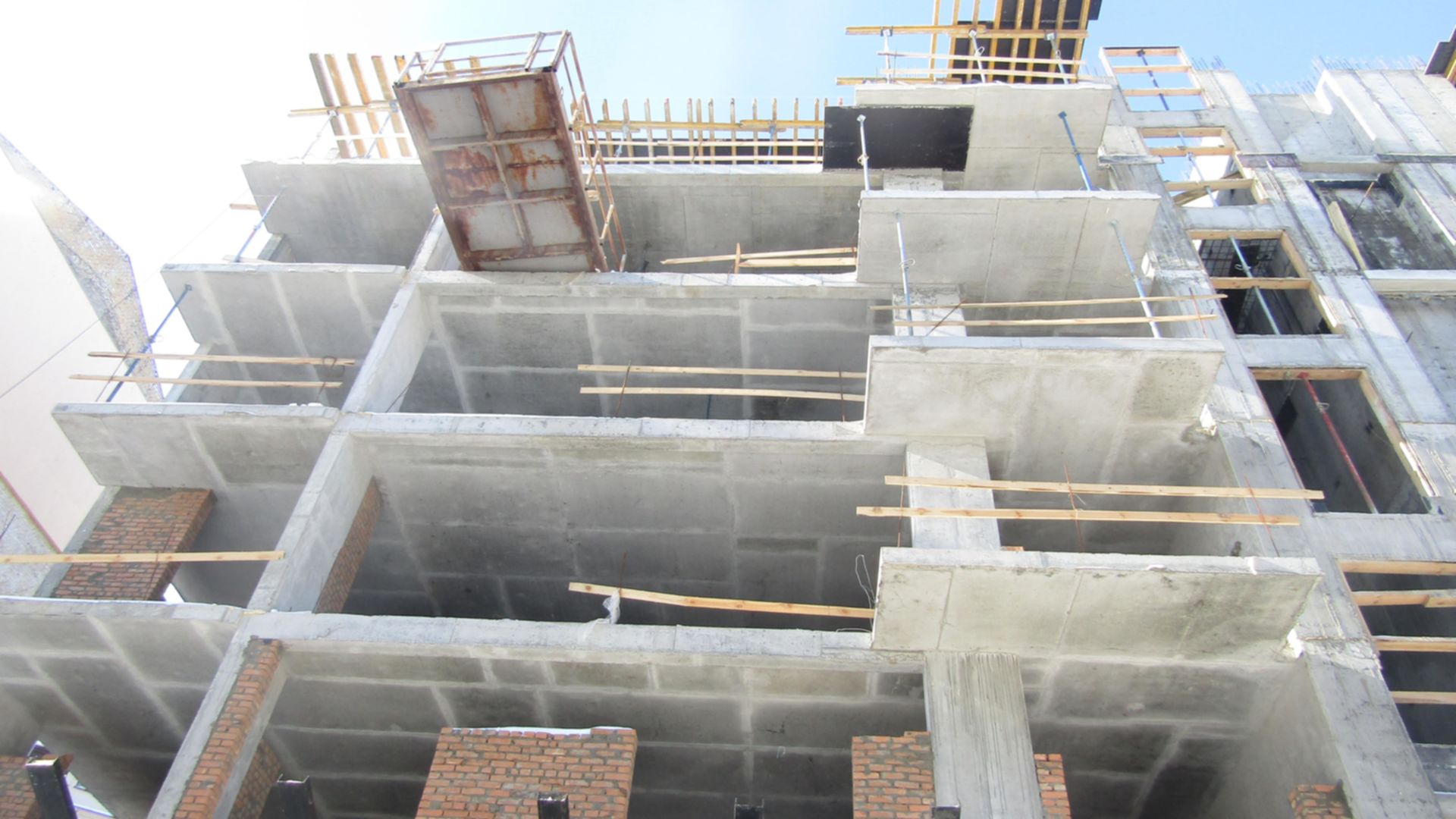

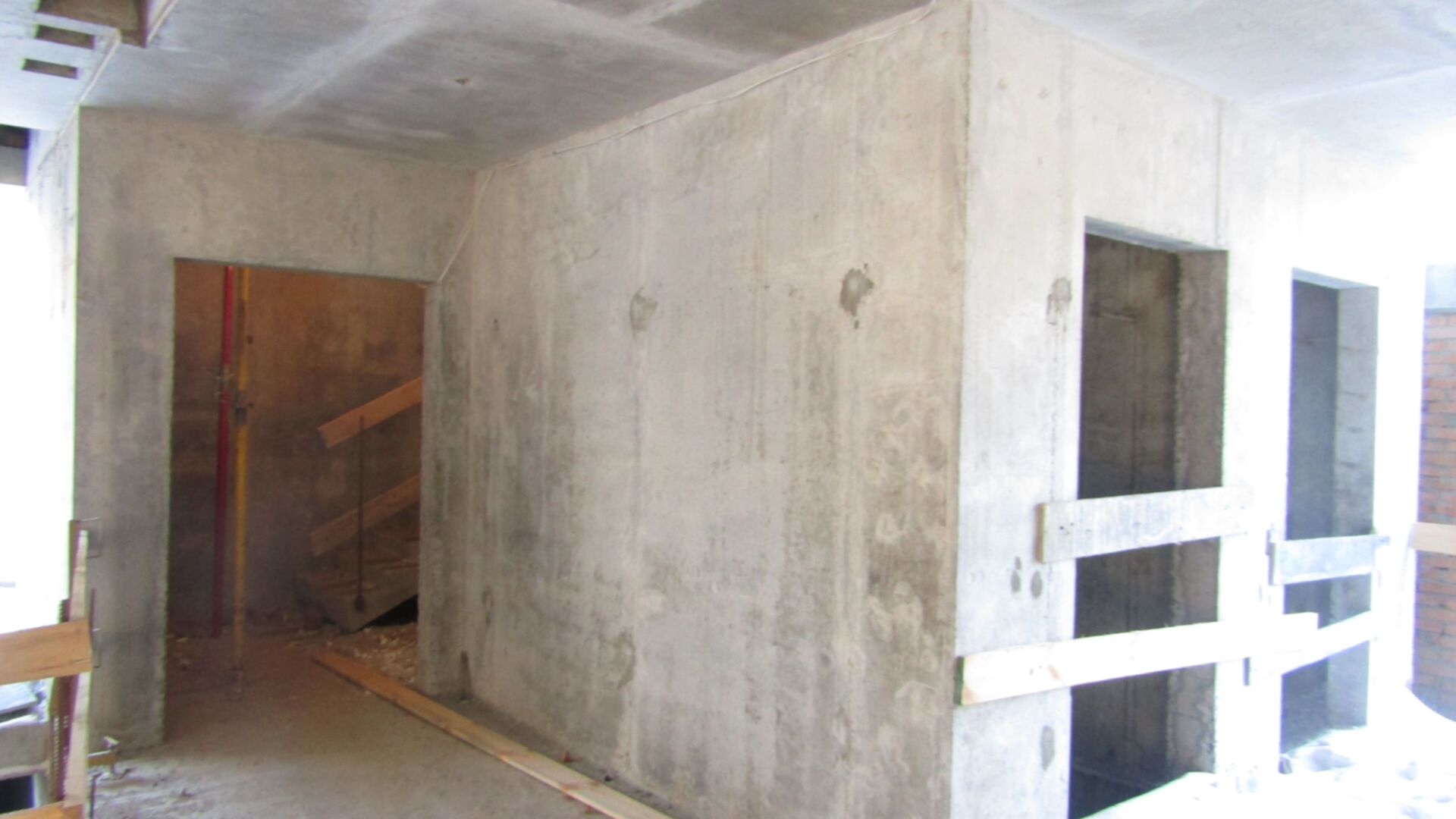

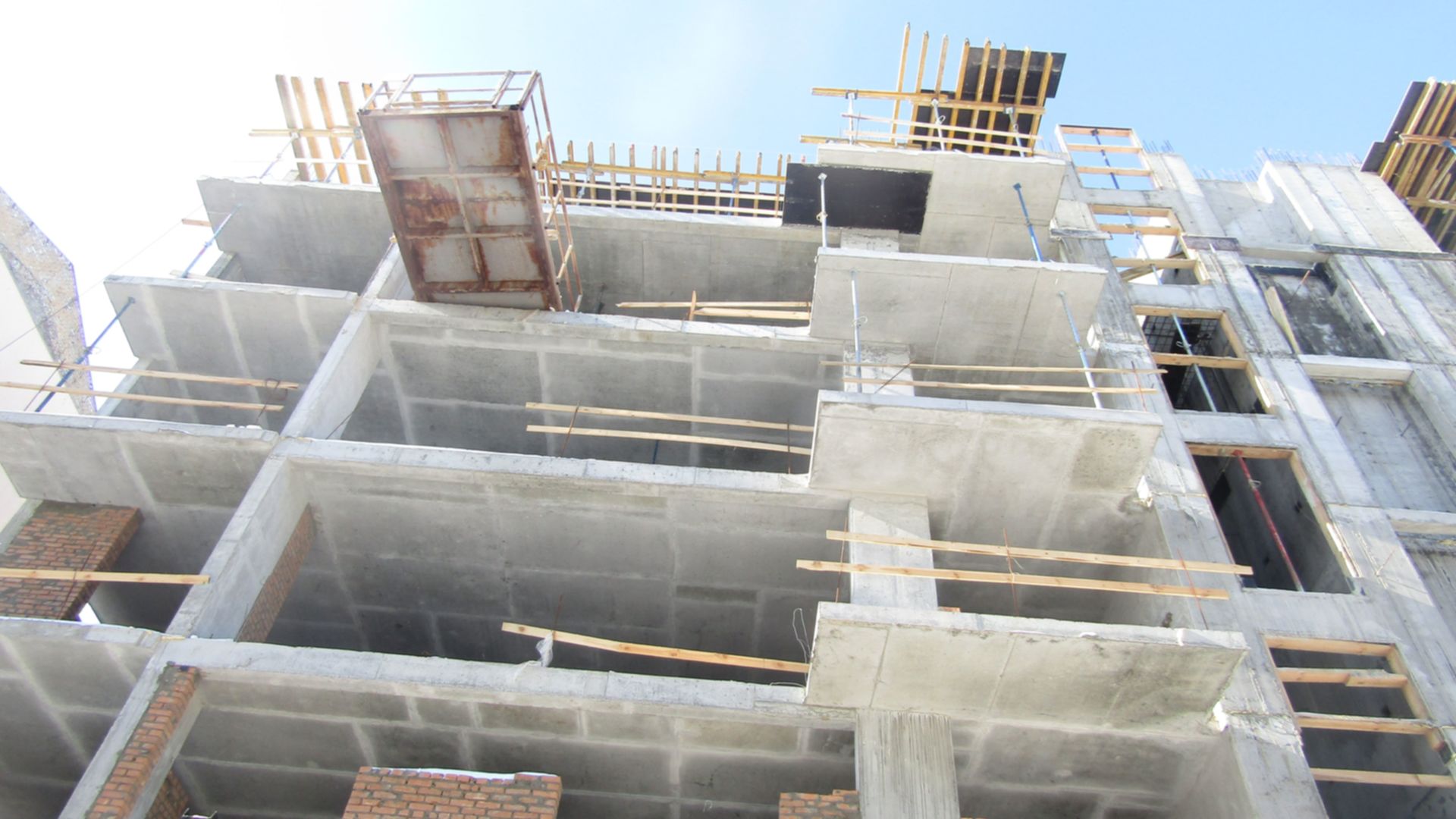

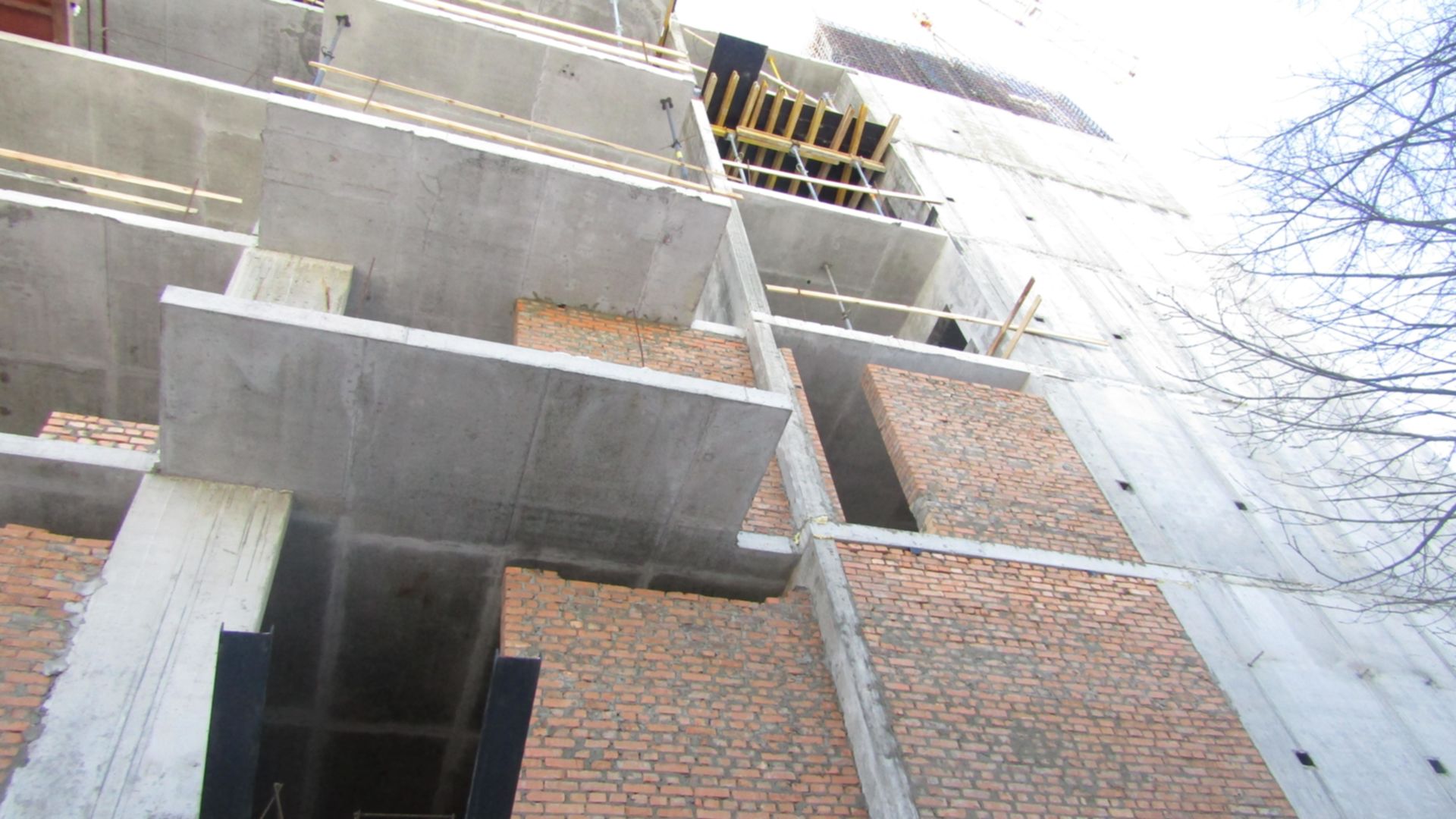

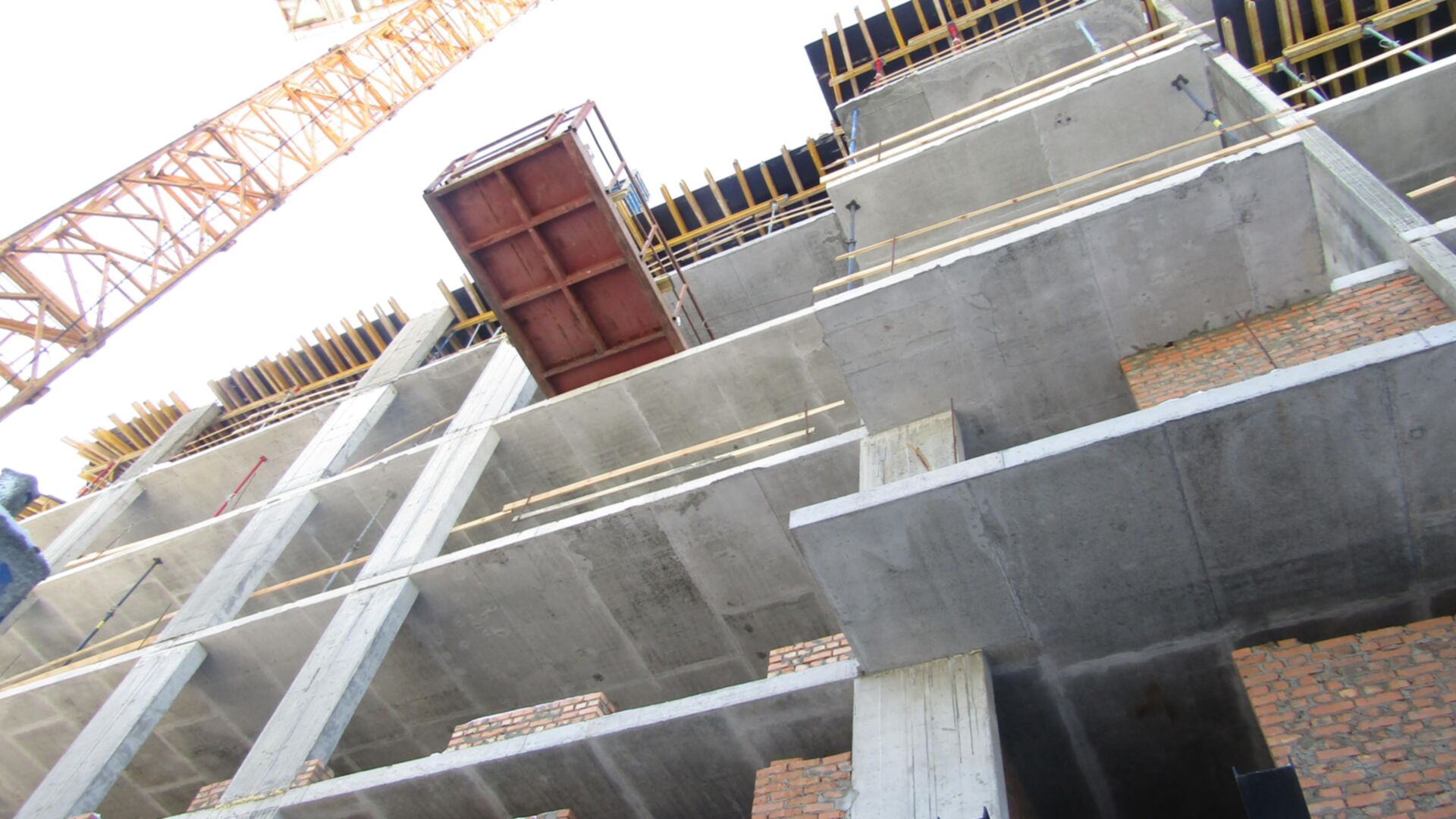

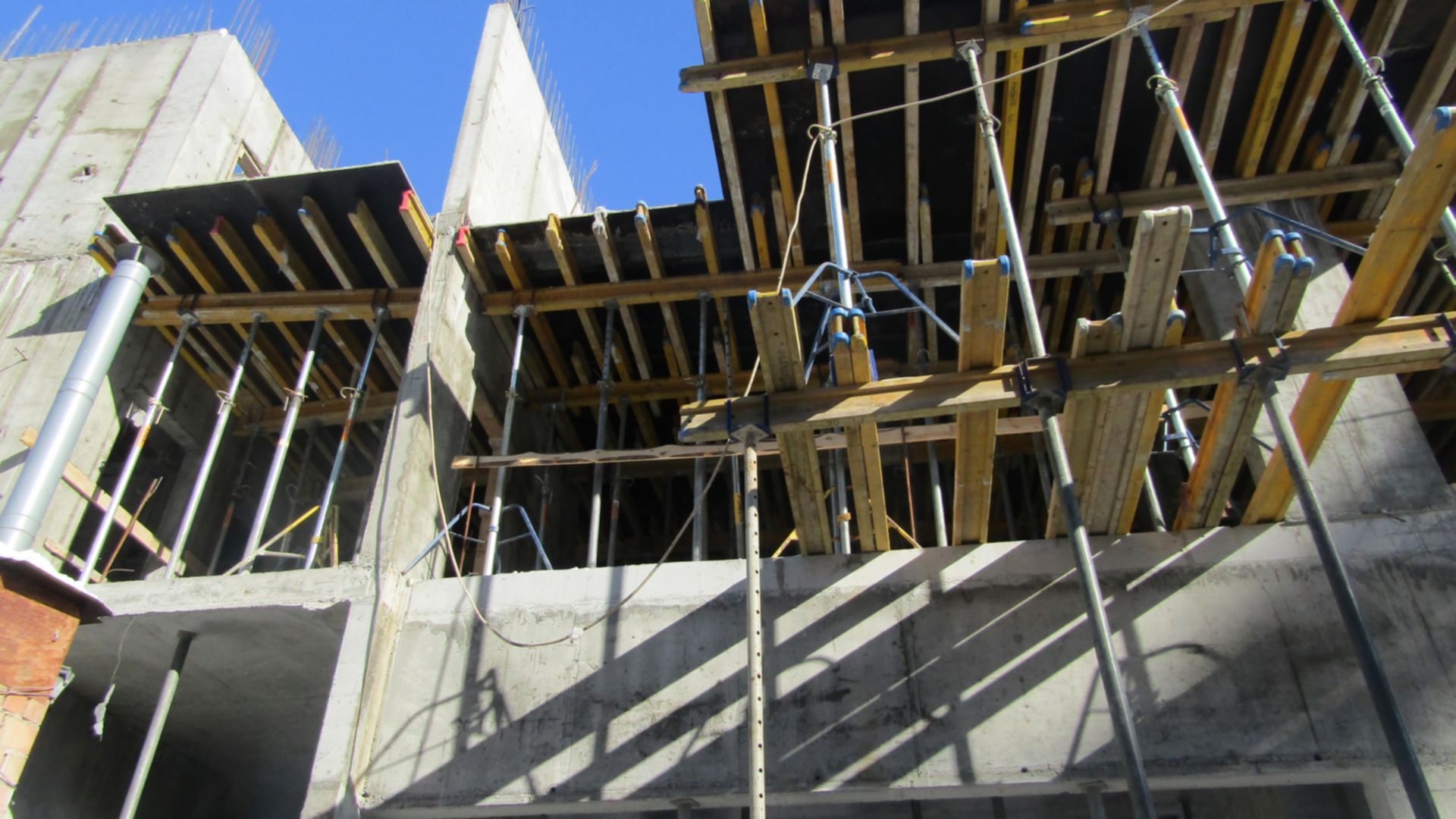

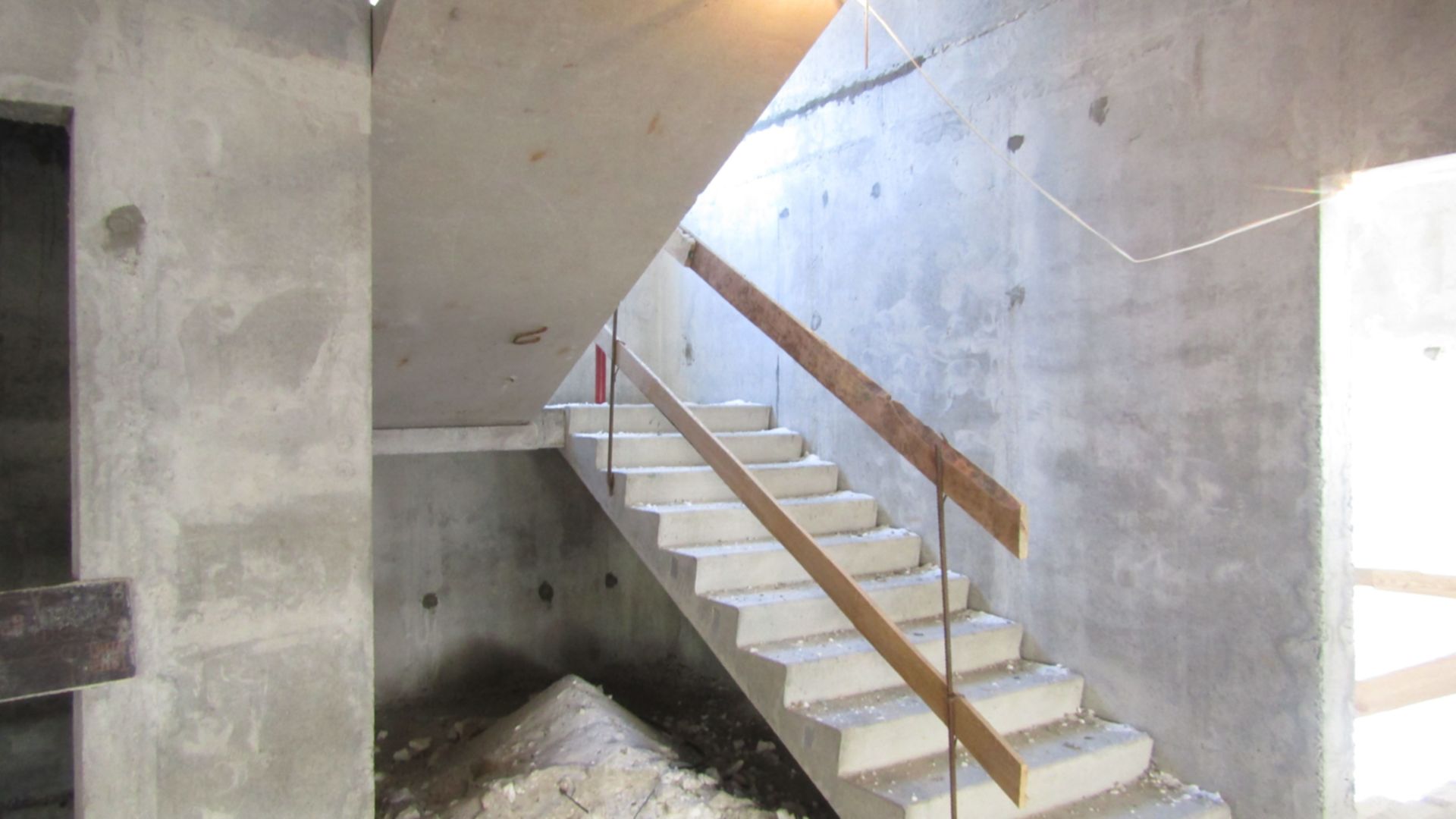

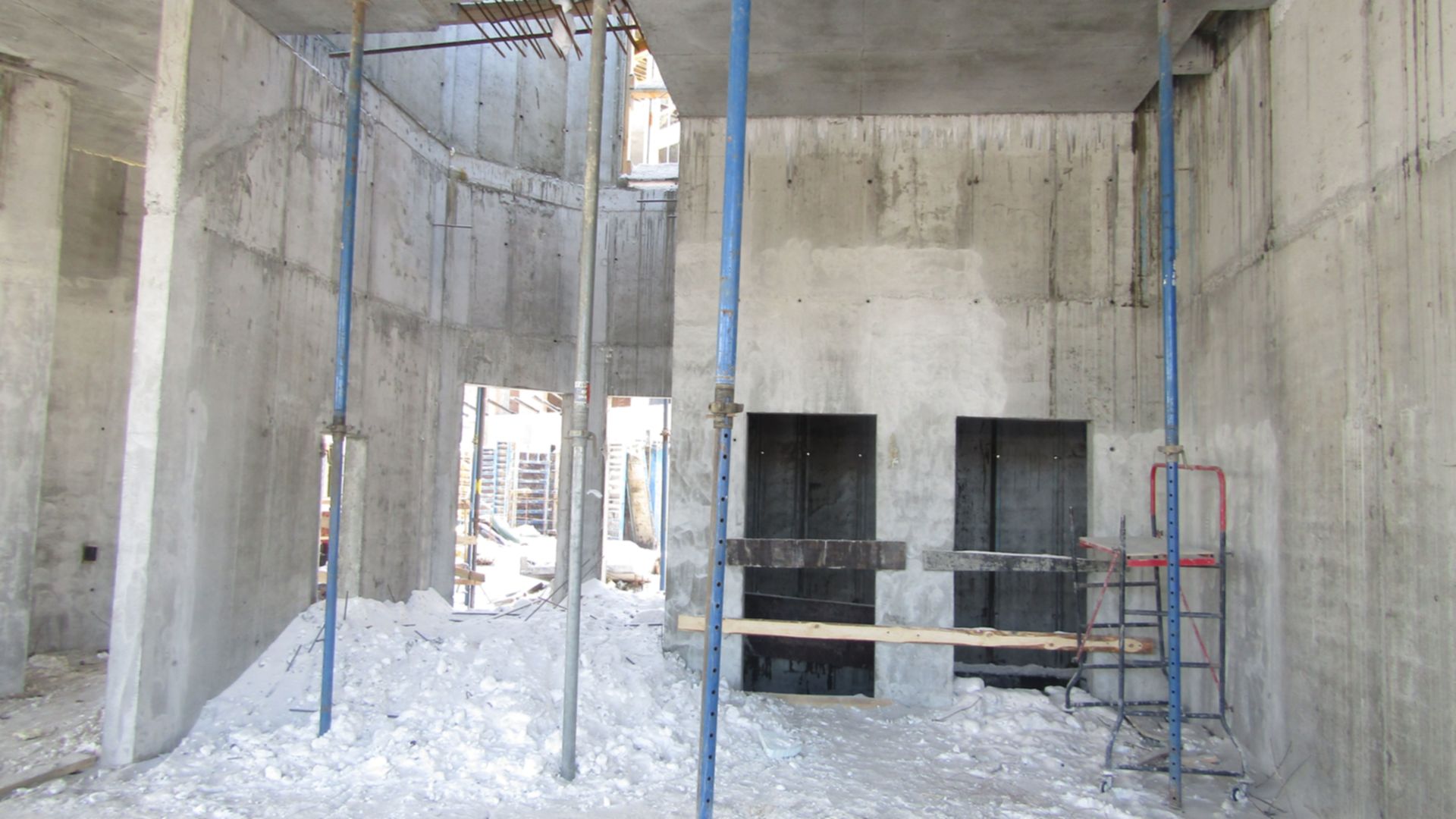

Станом на лютий 2021

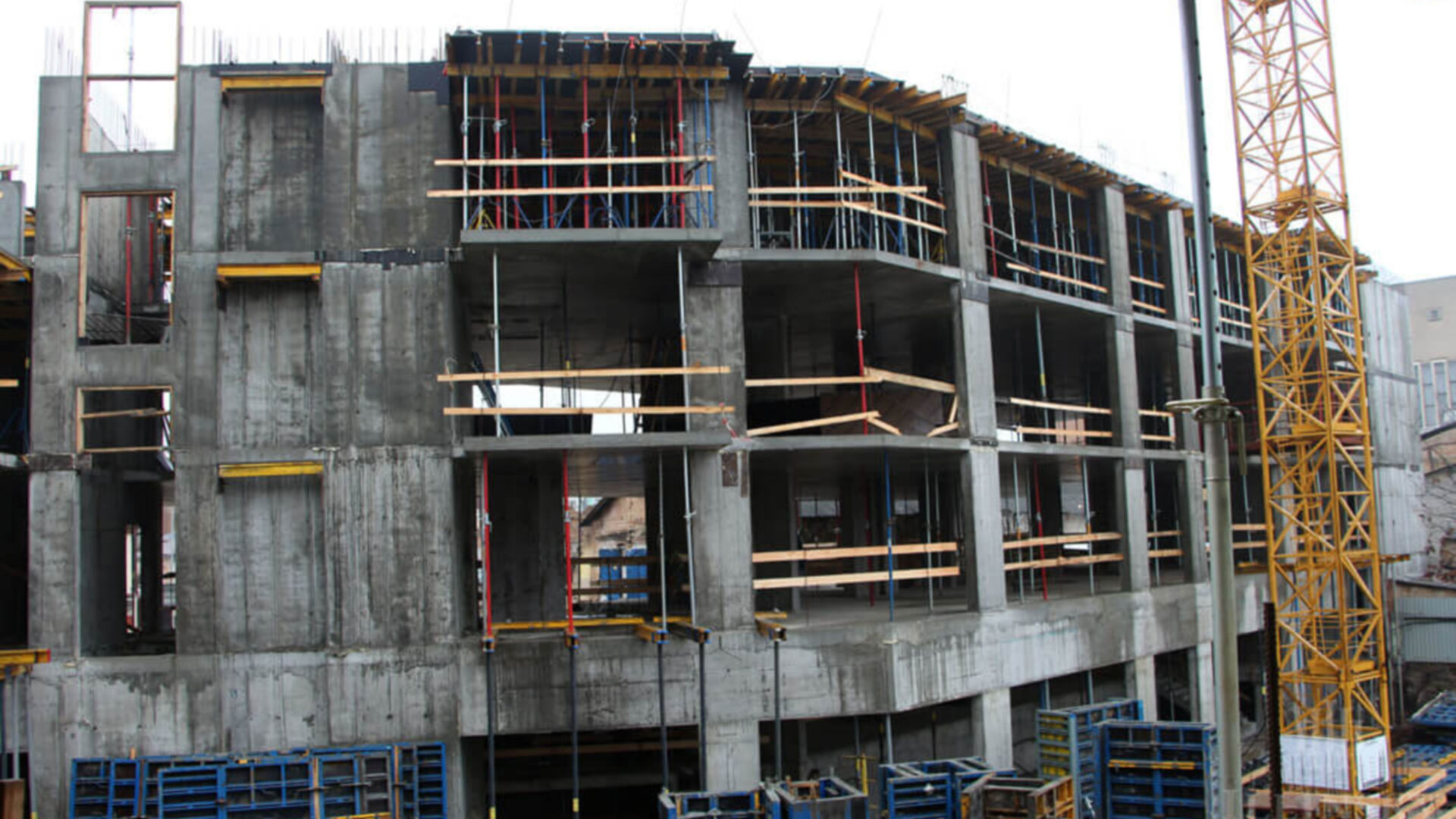

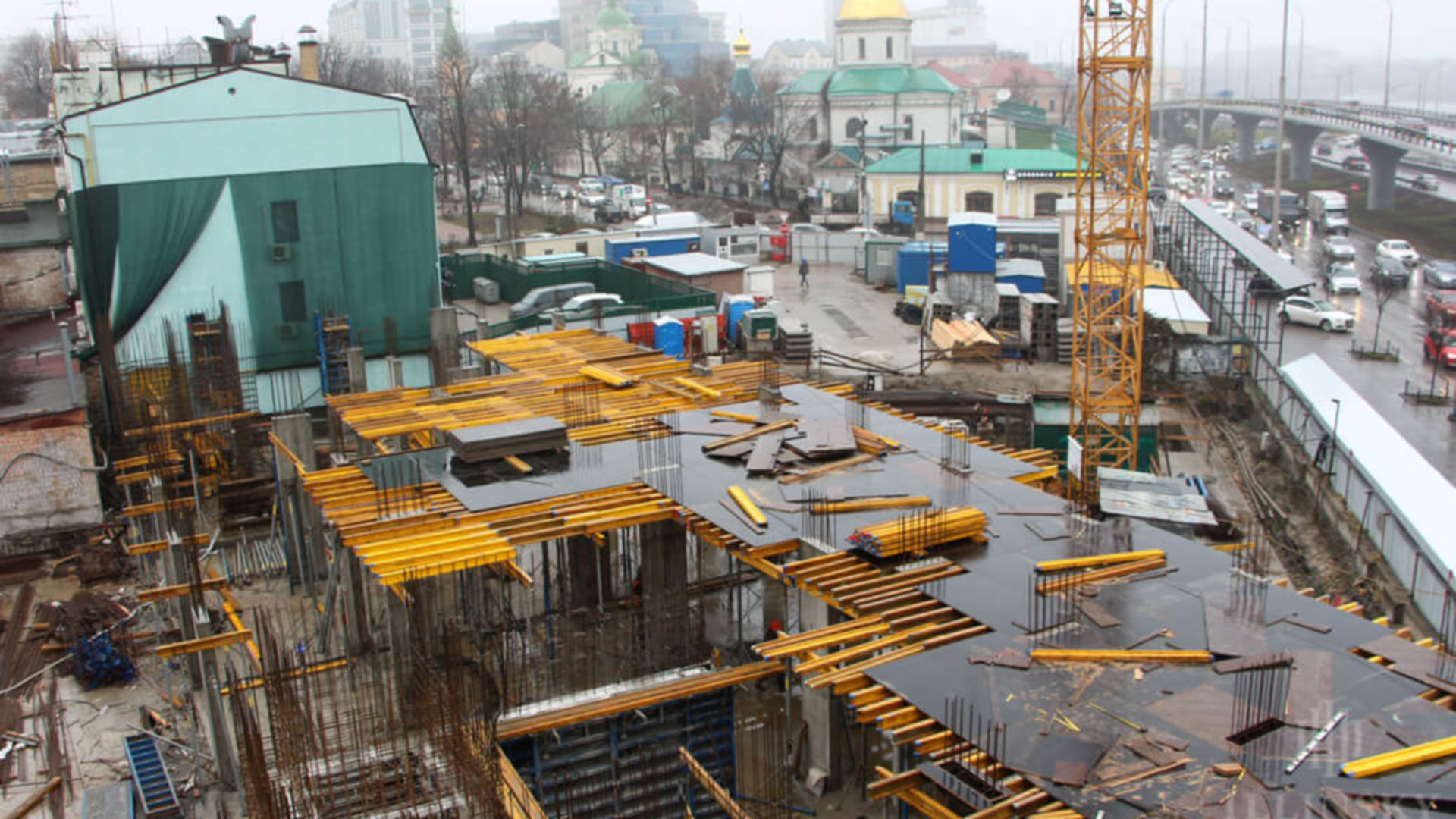

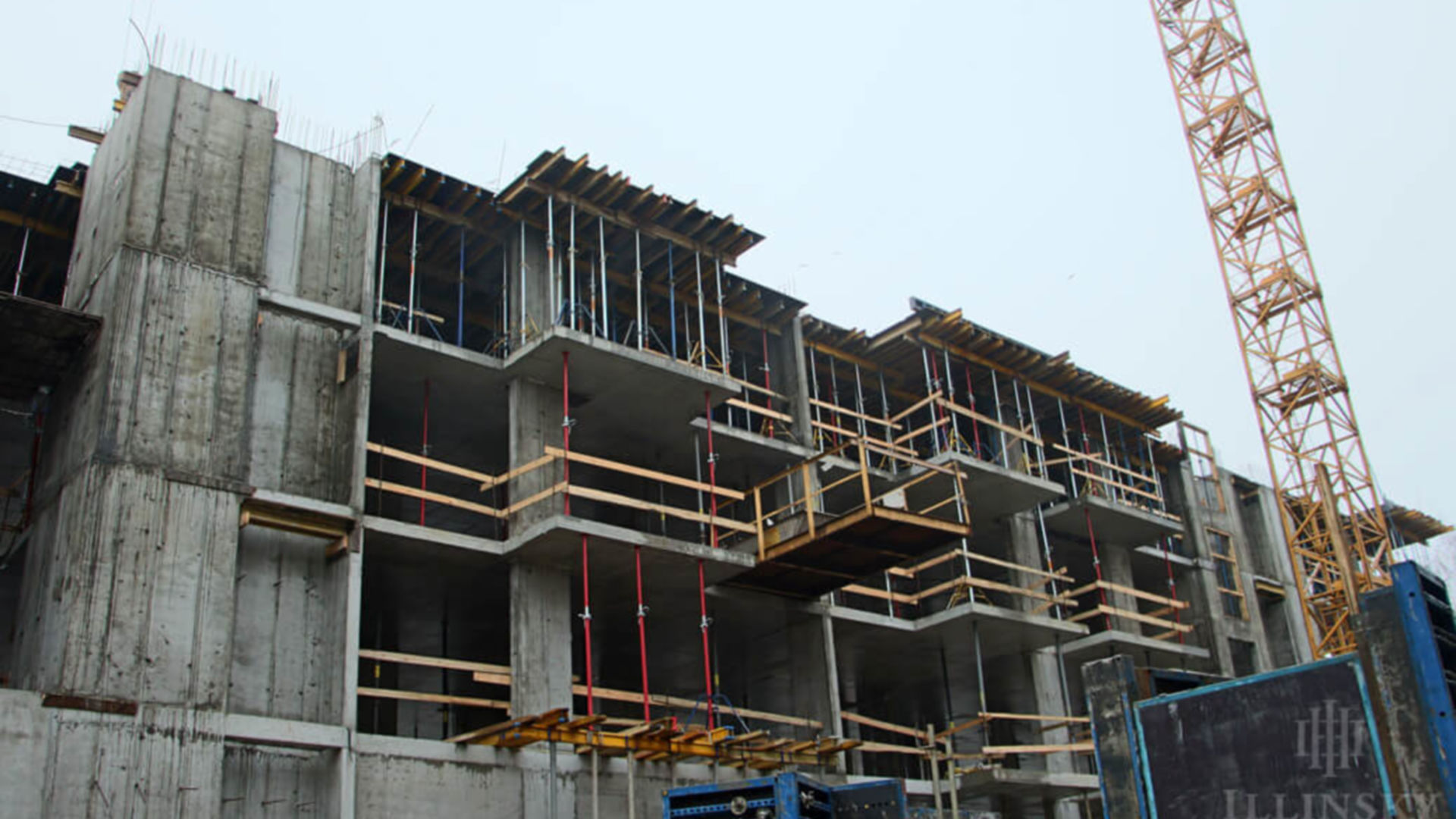

Станом на січень 2021

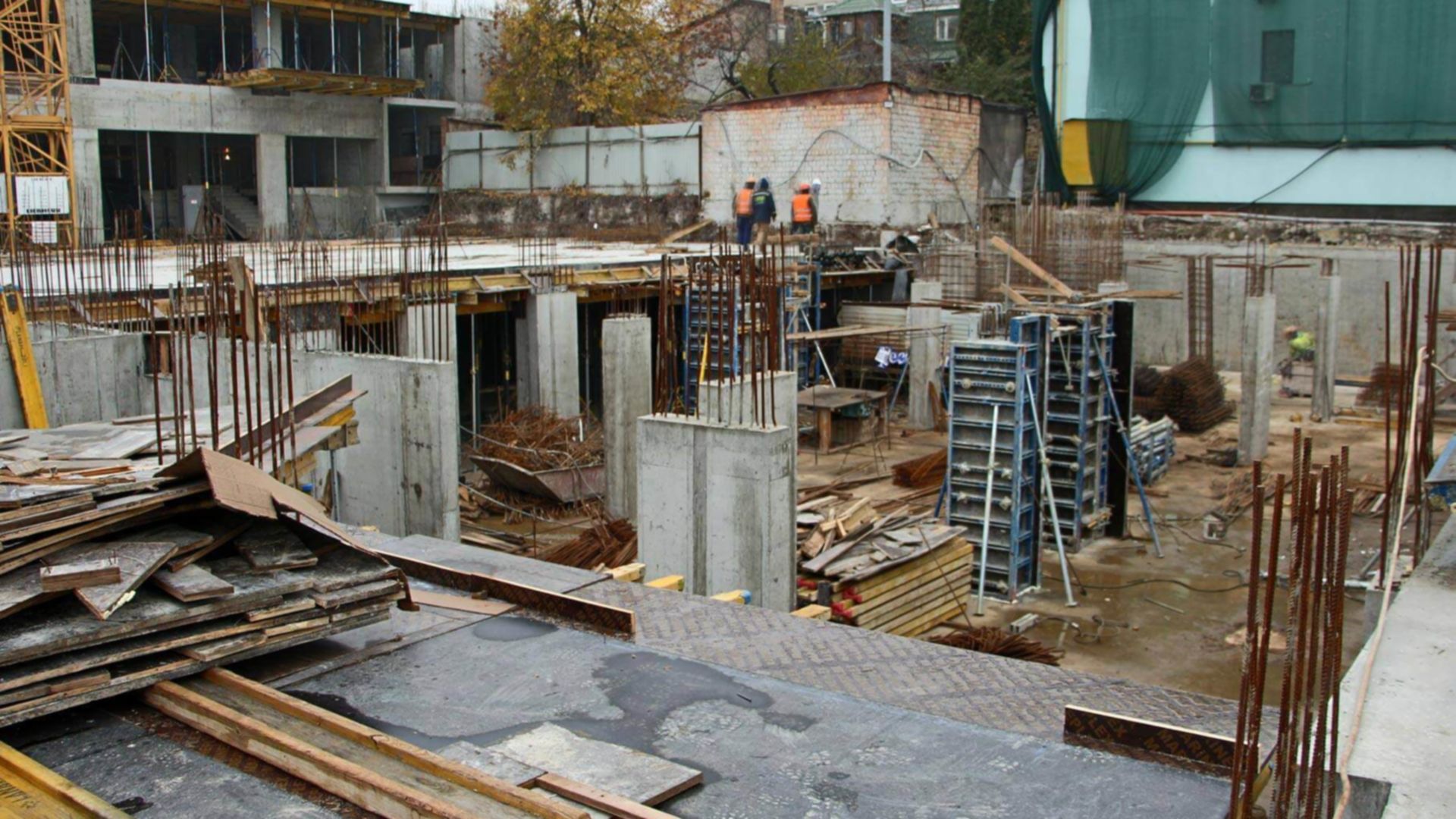

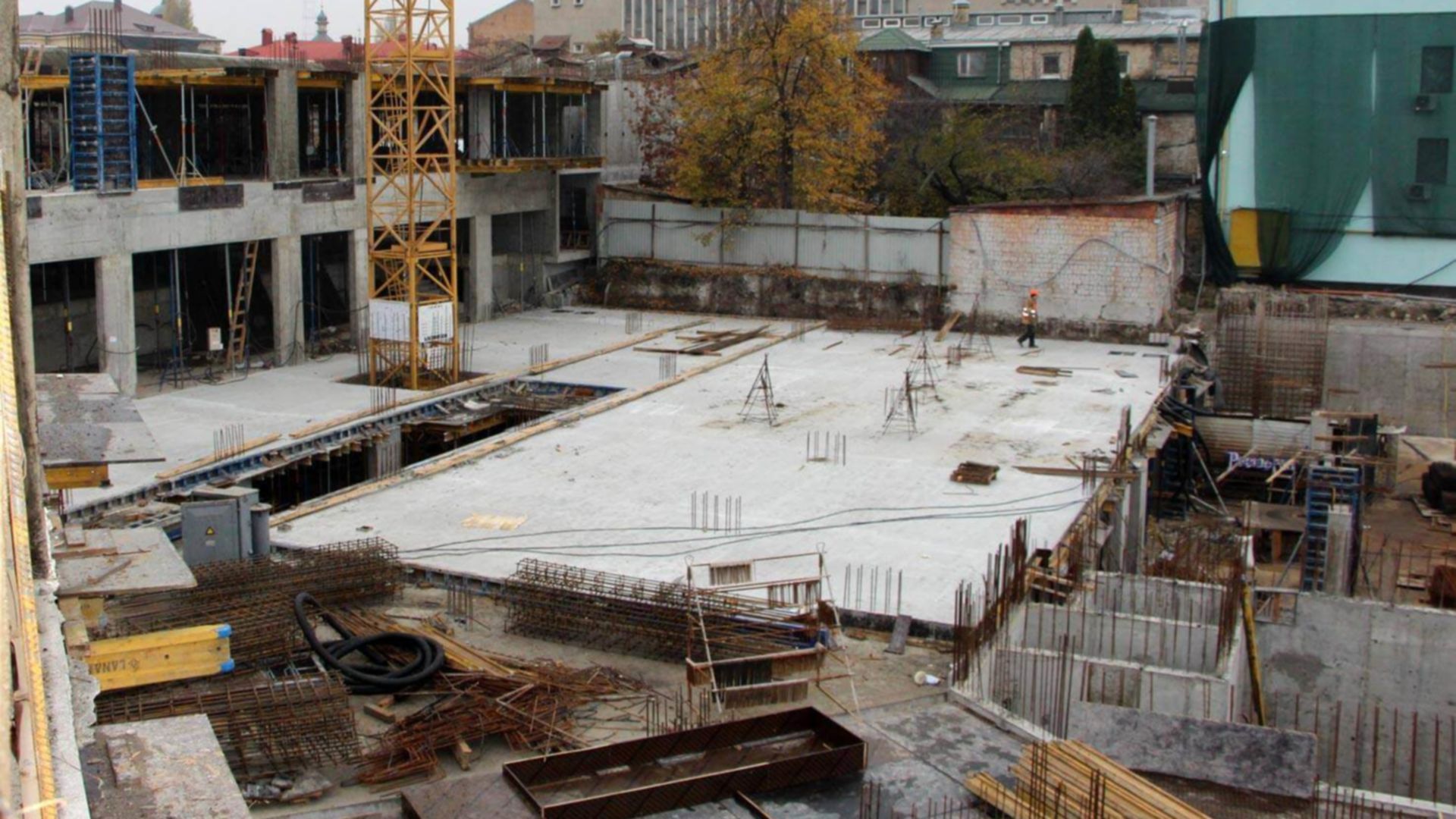

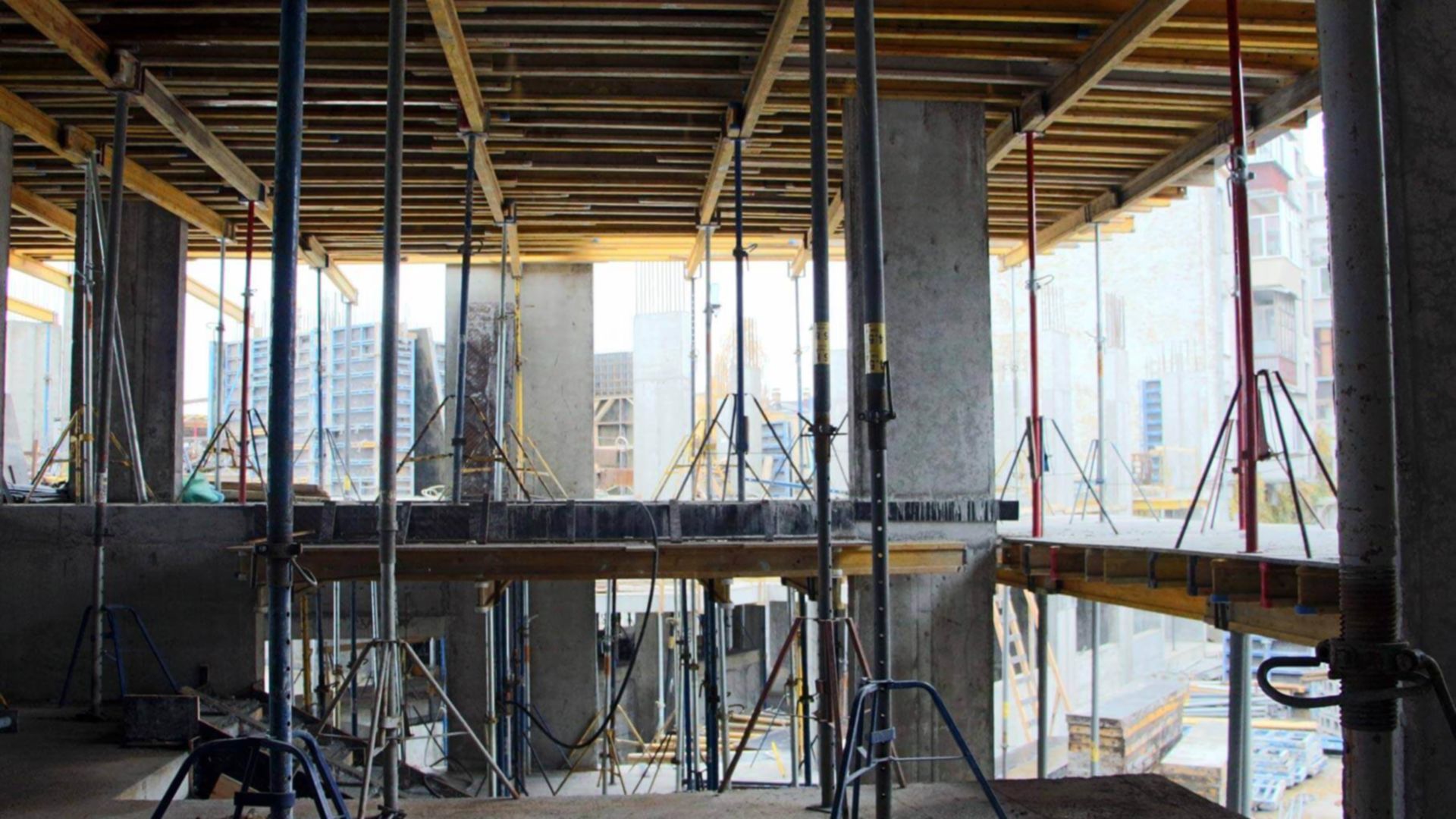

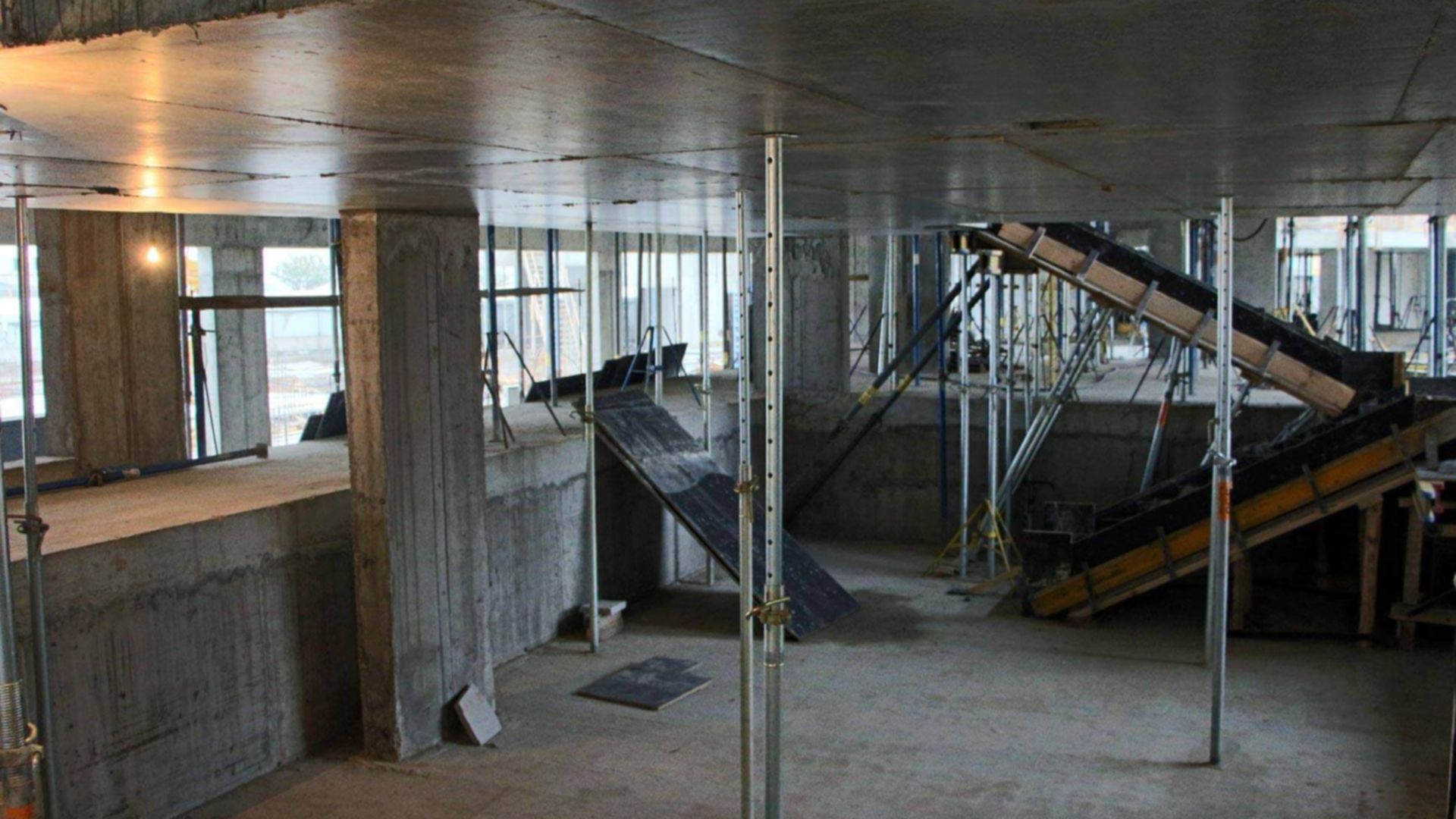

Станом на листопад 2020

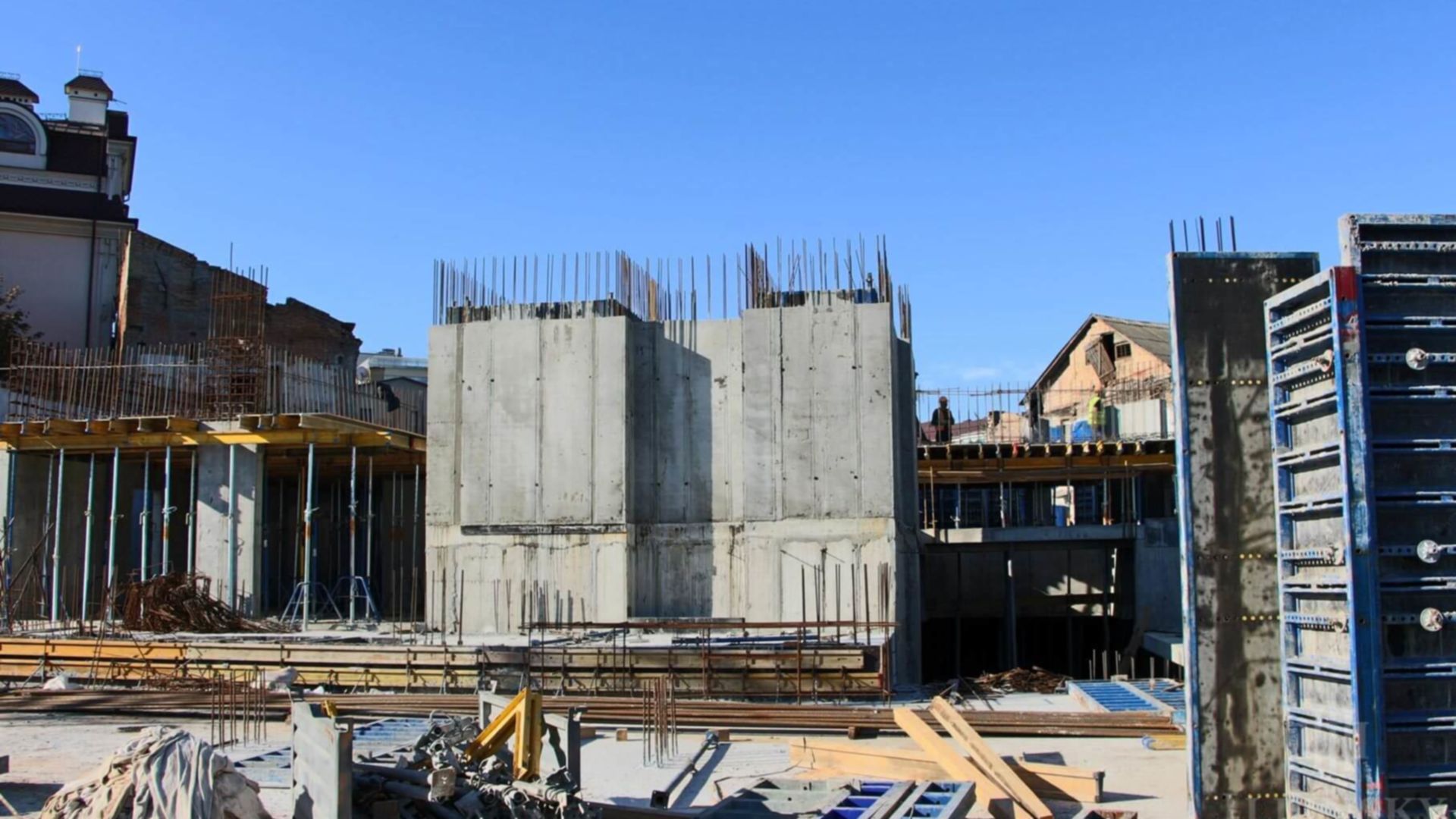

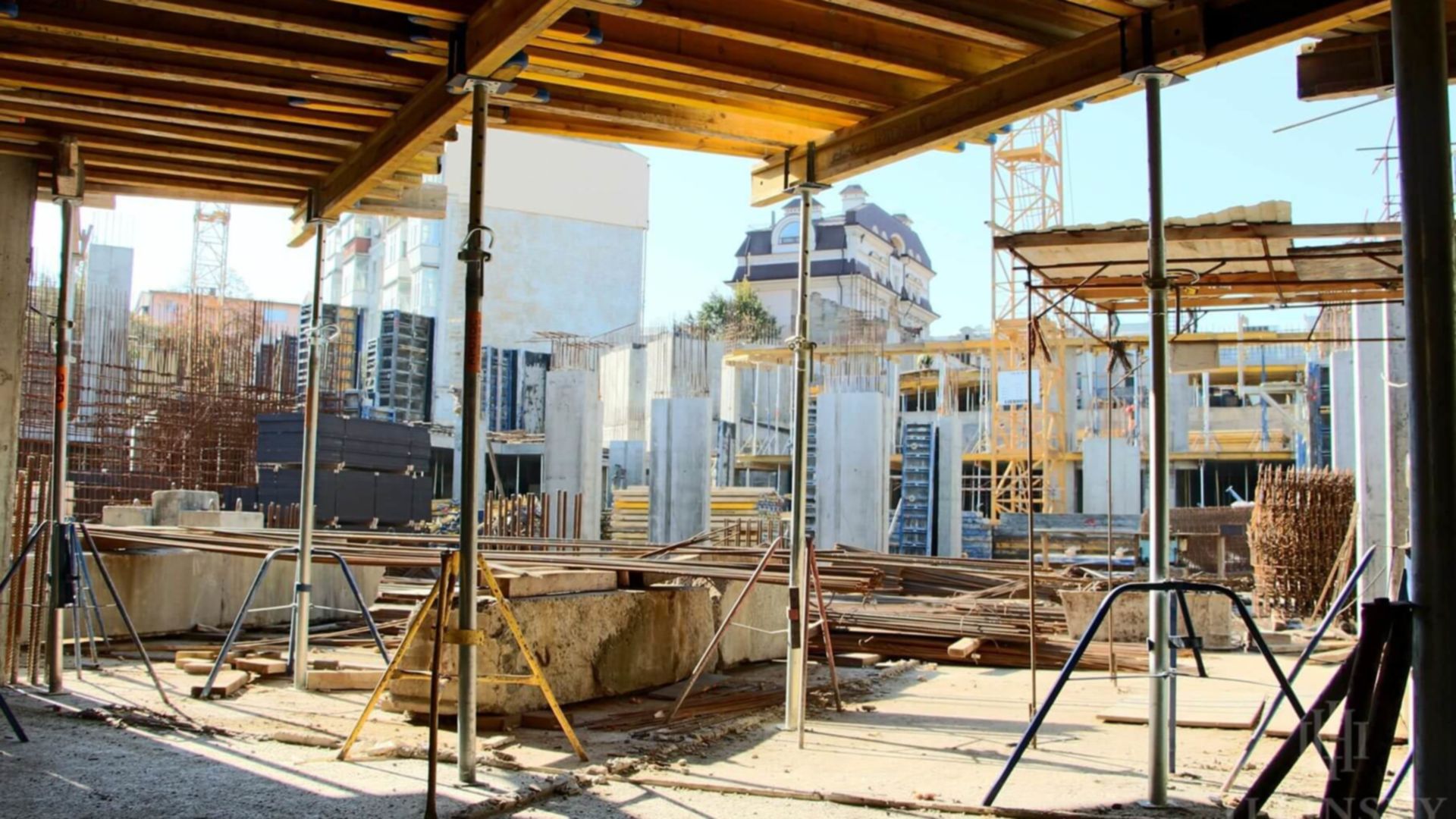

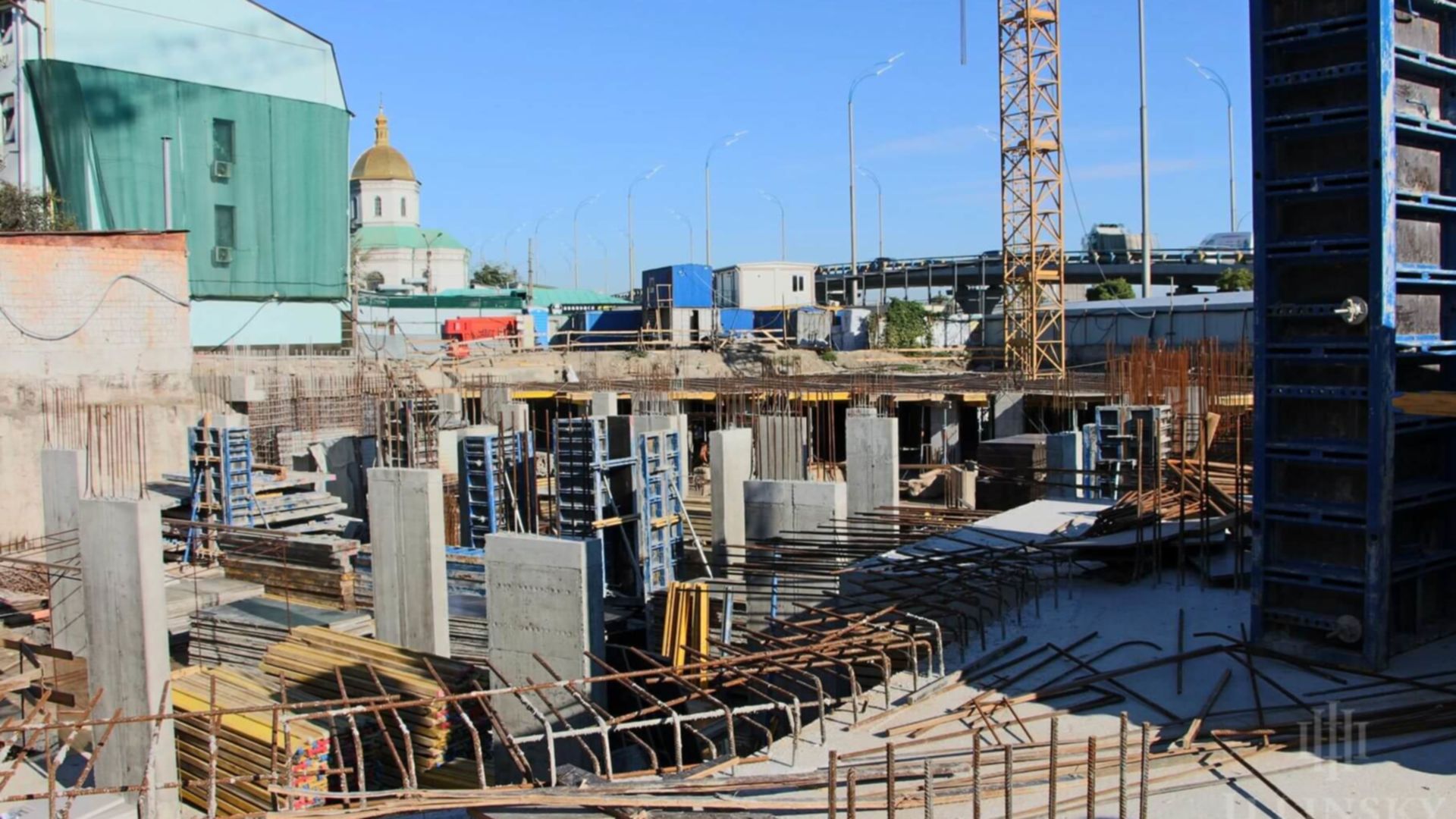

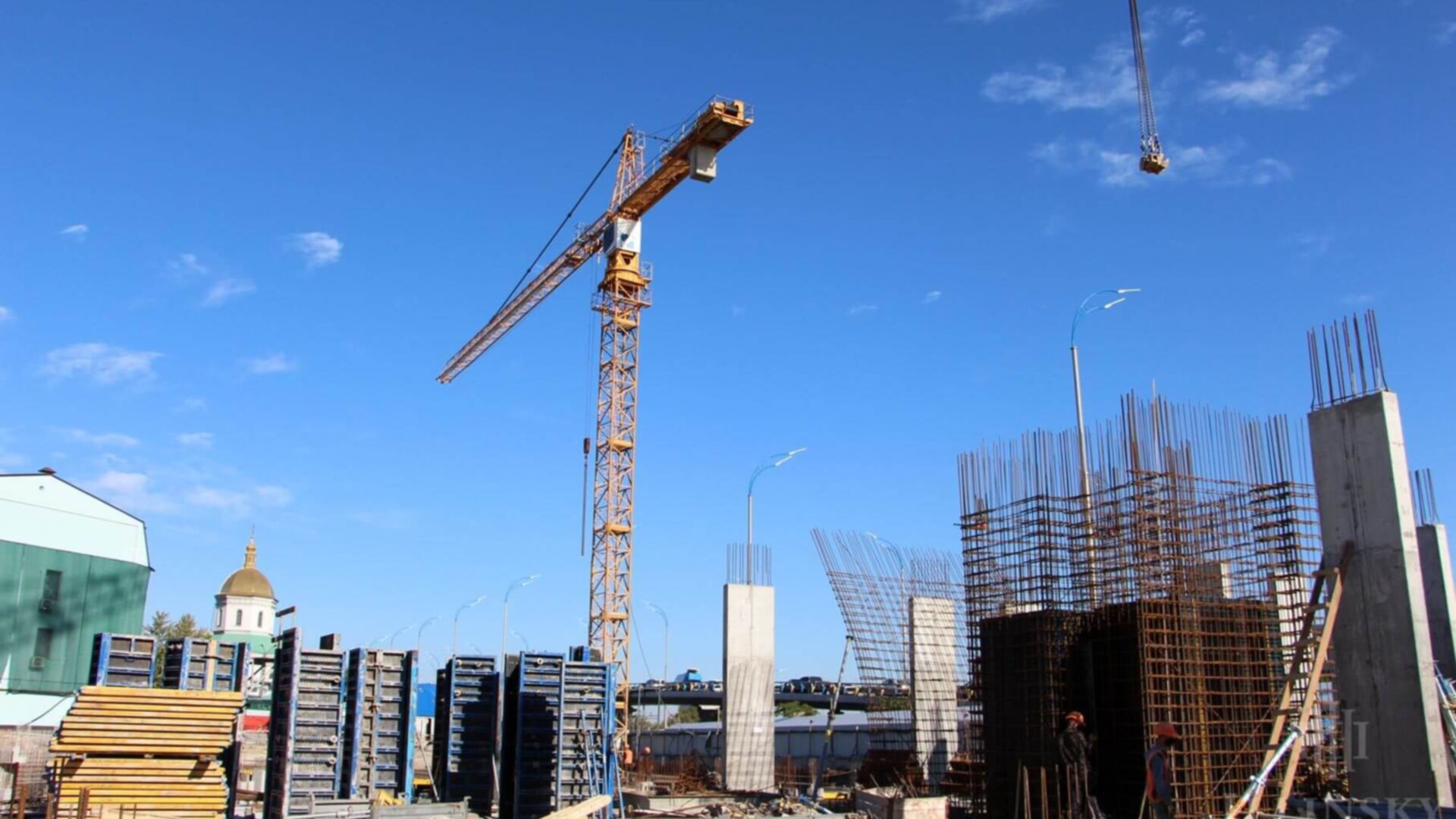

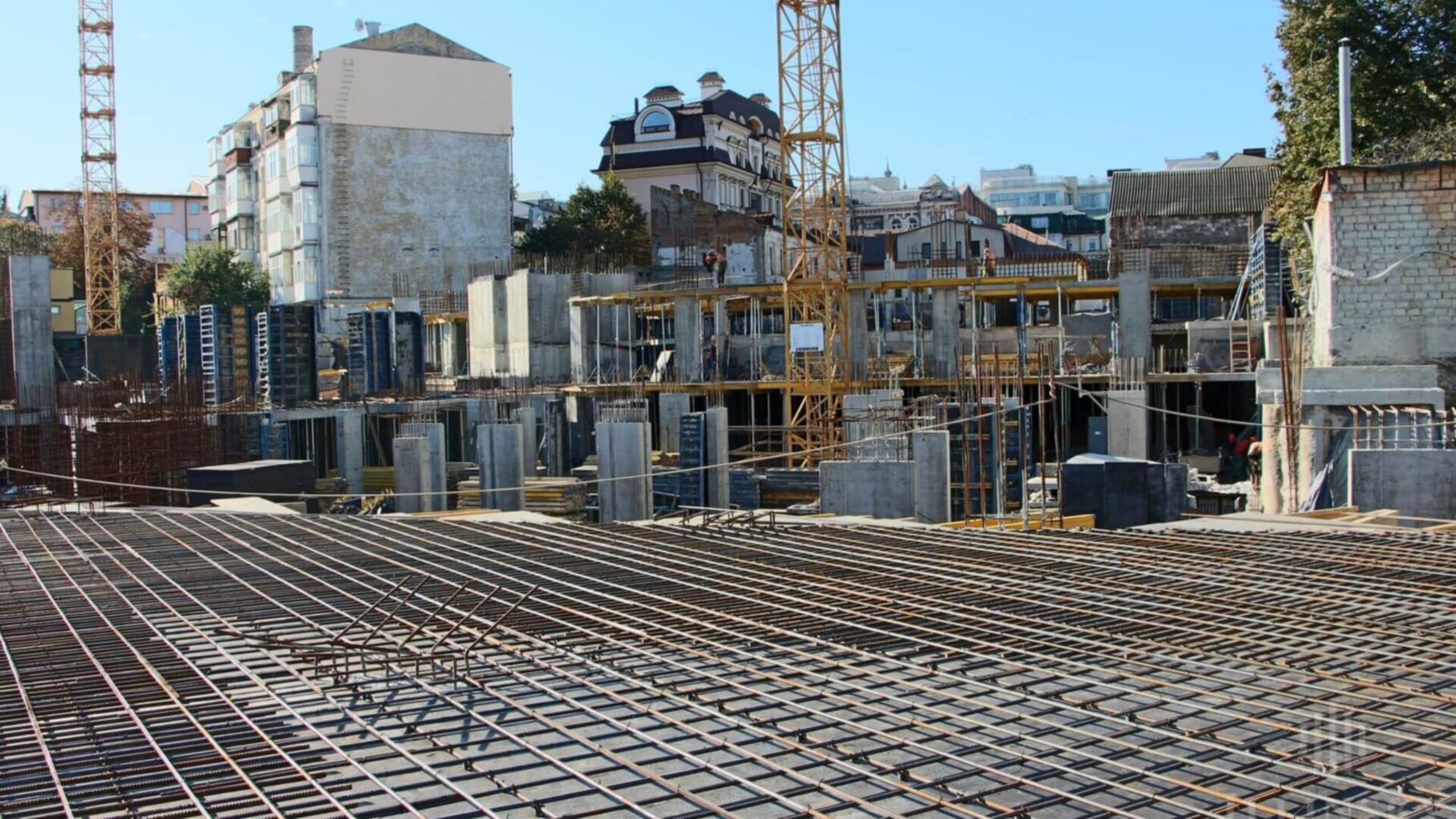

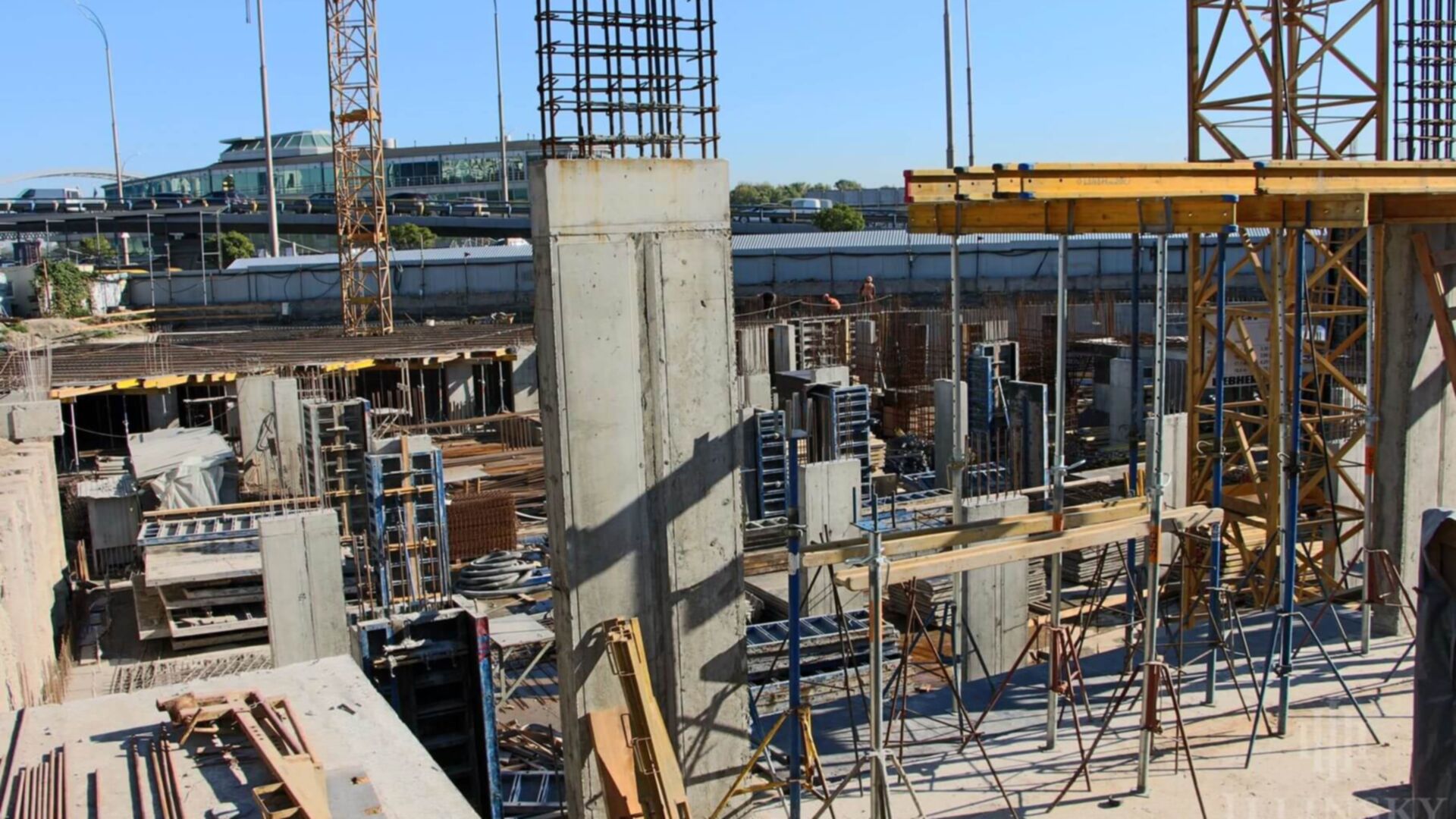

Станом на жовтень 2020

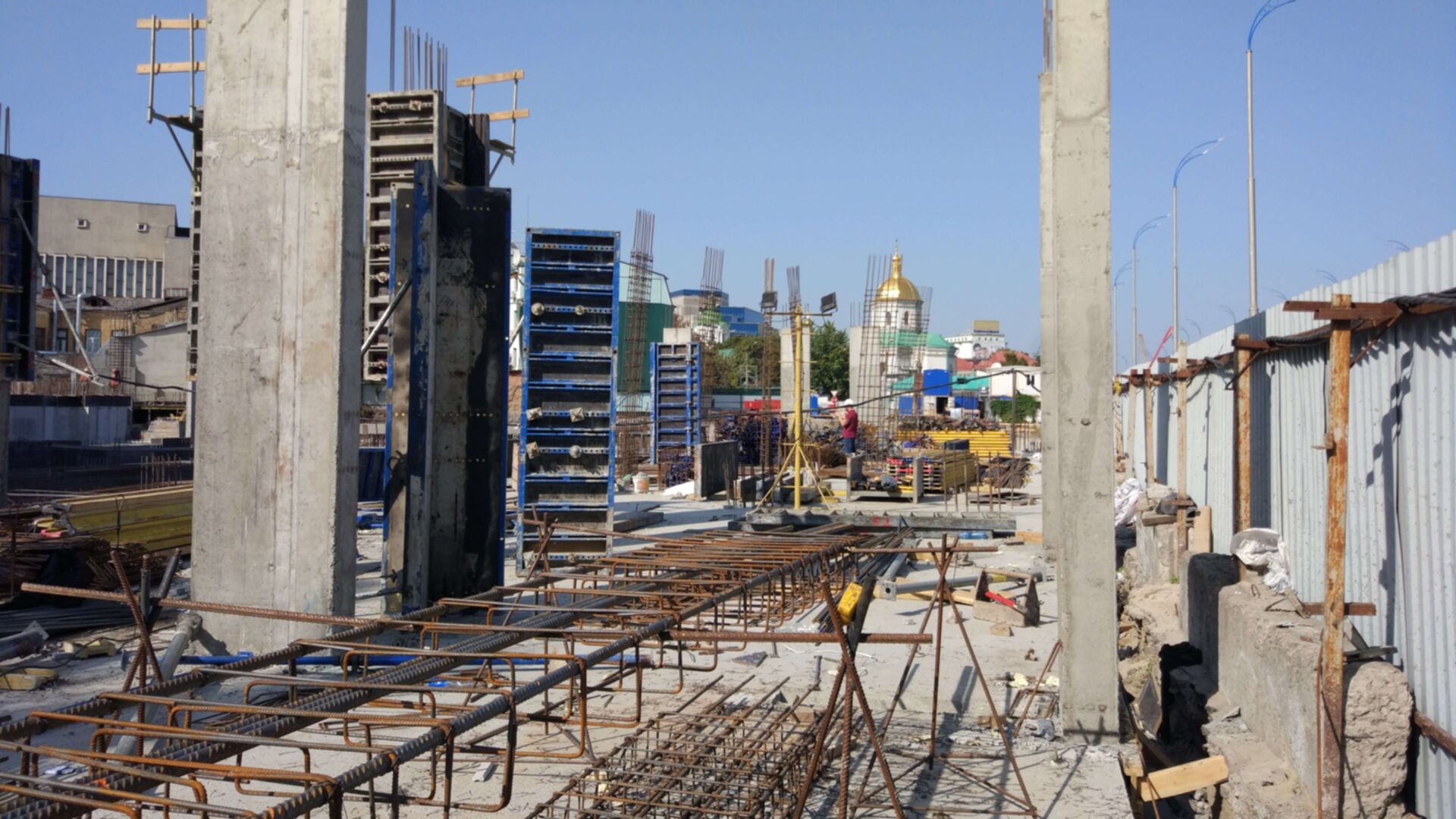

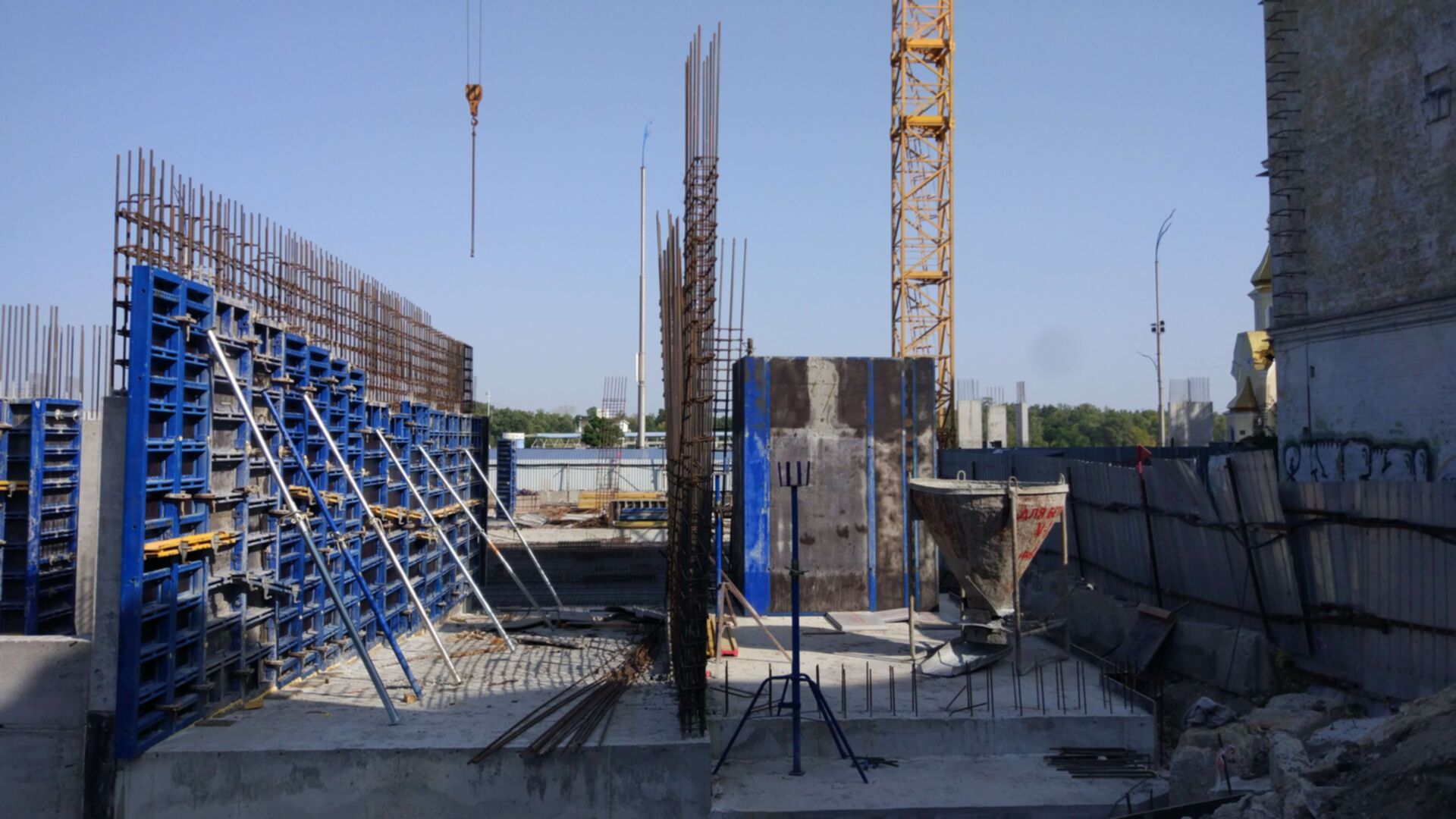

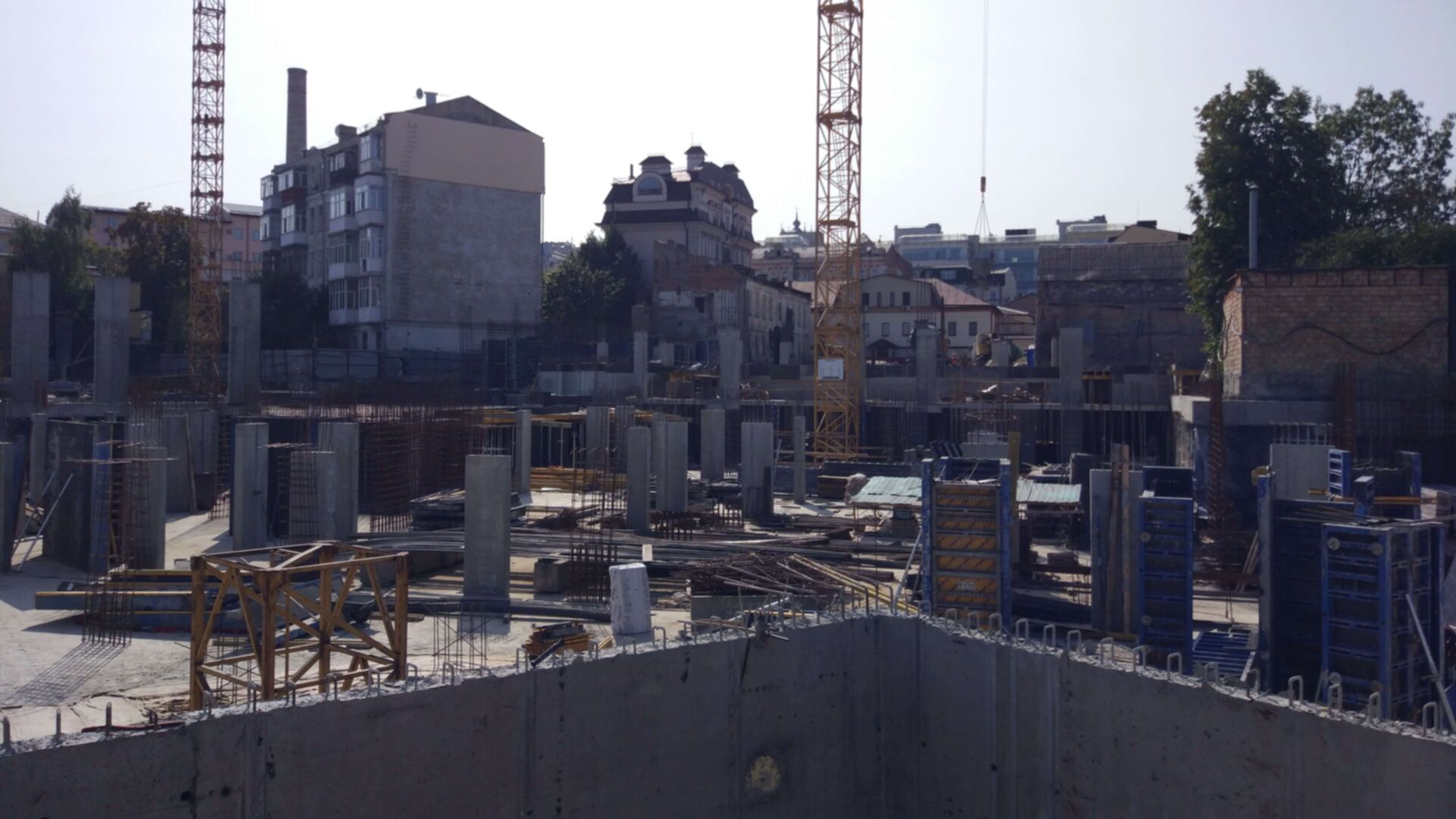

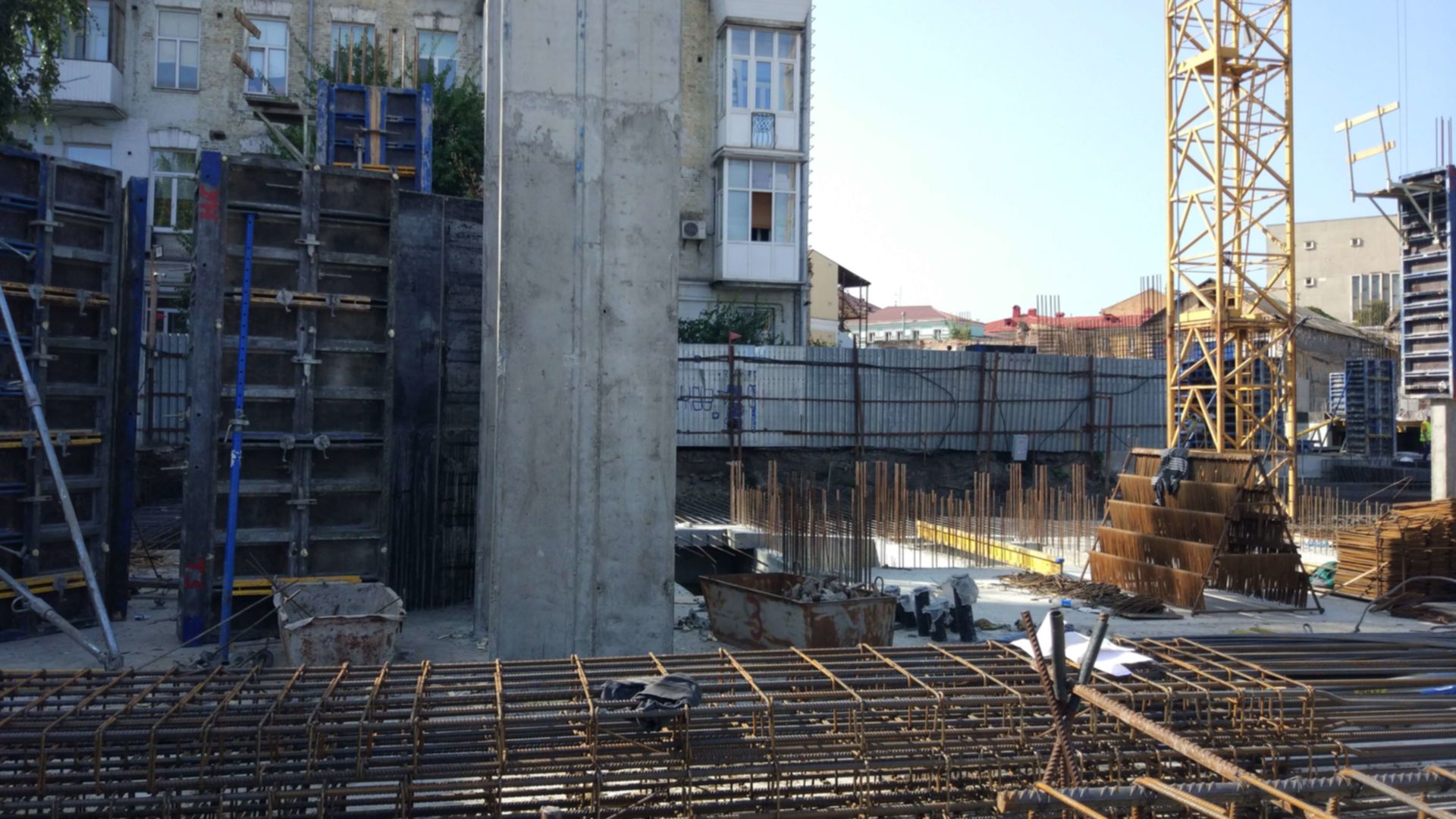

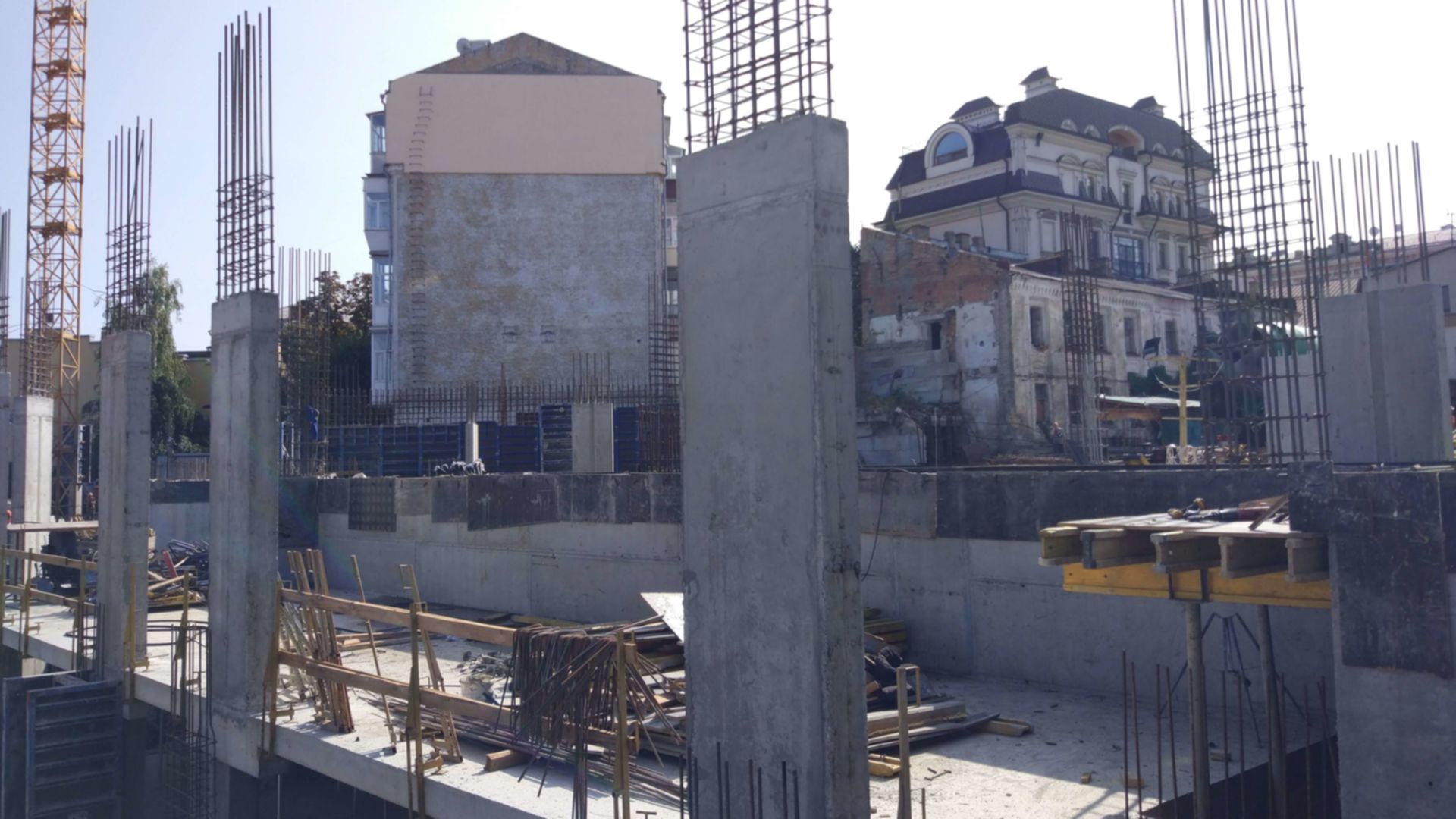

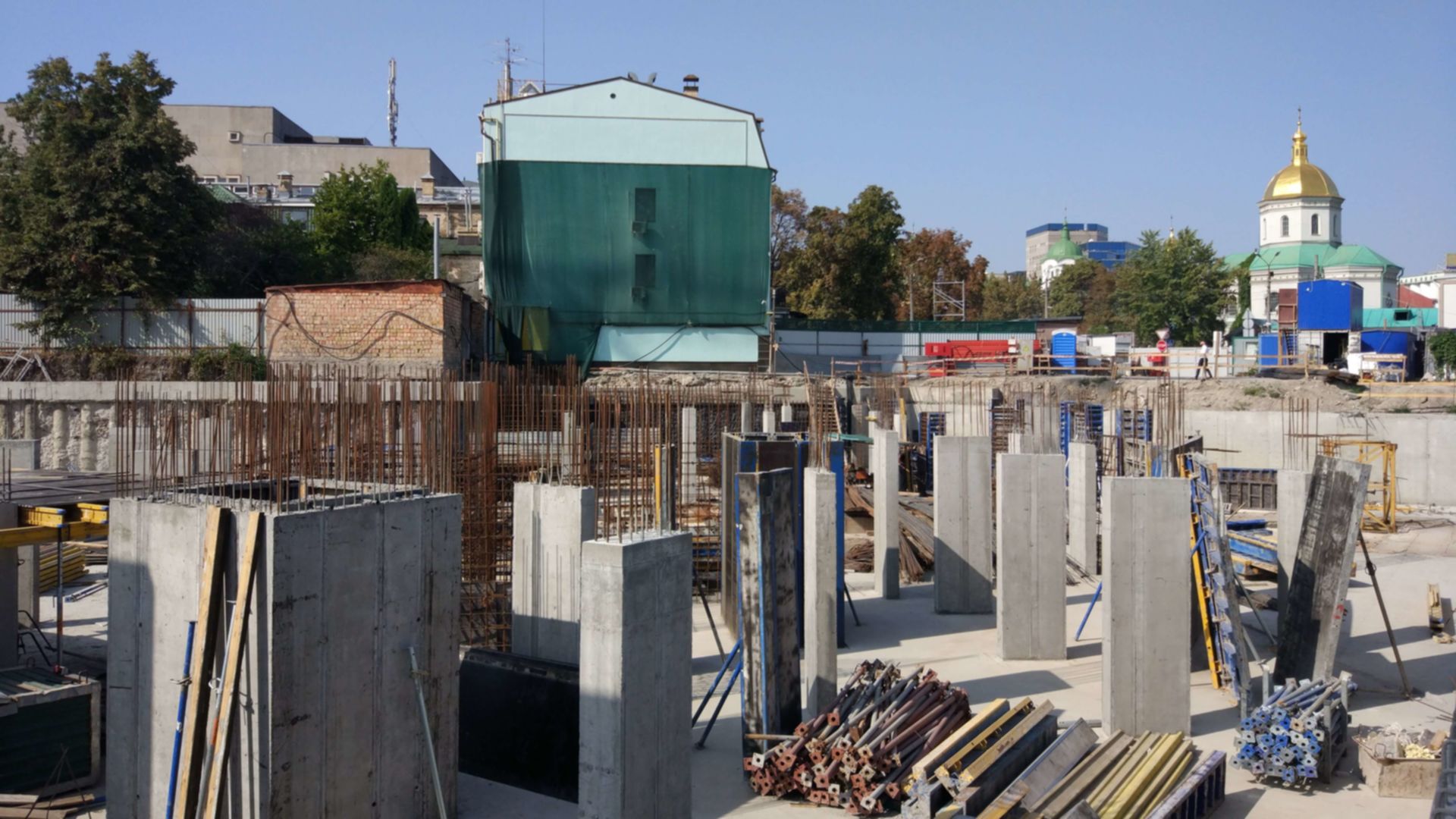

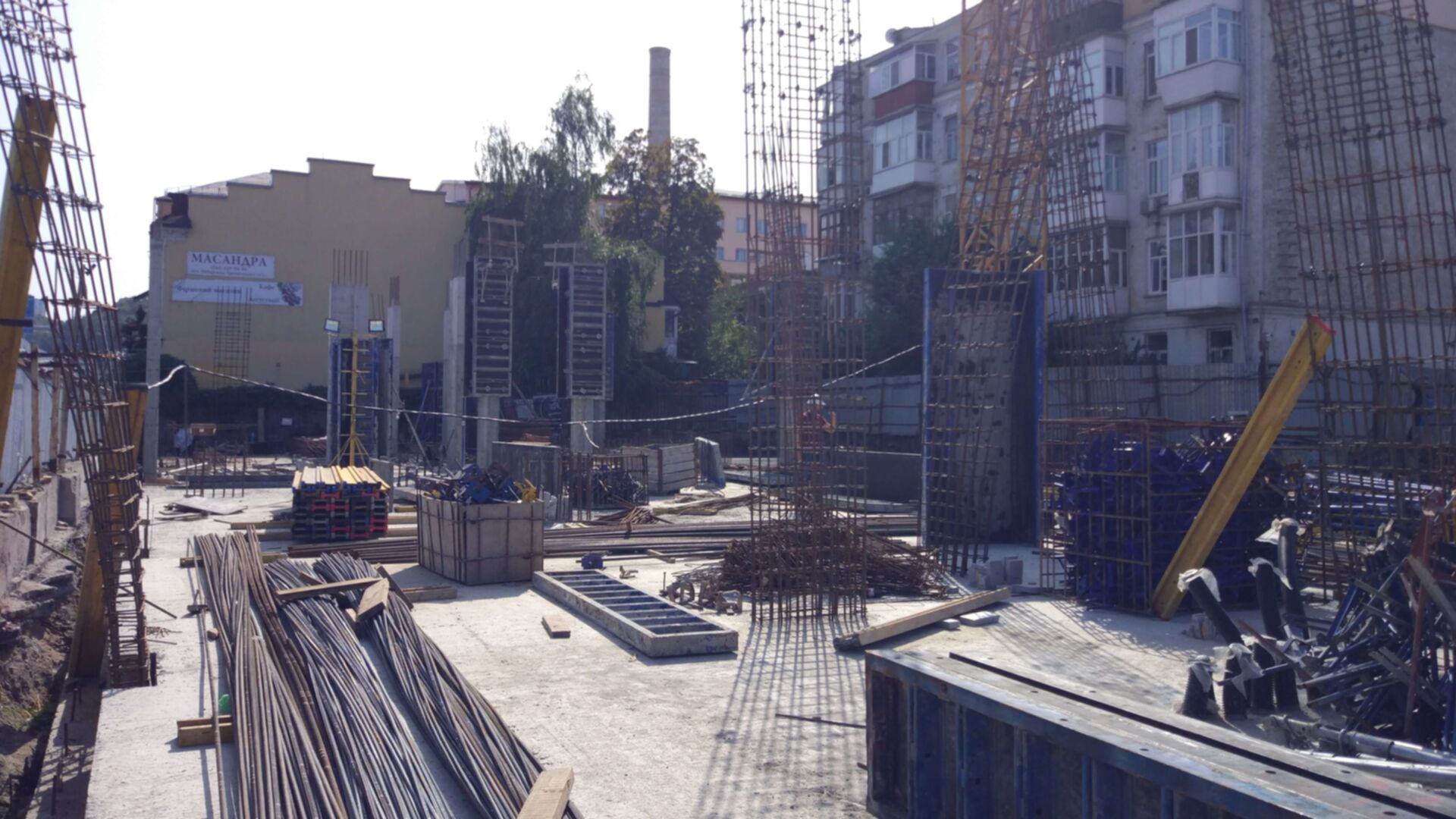

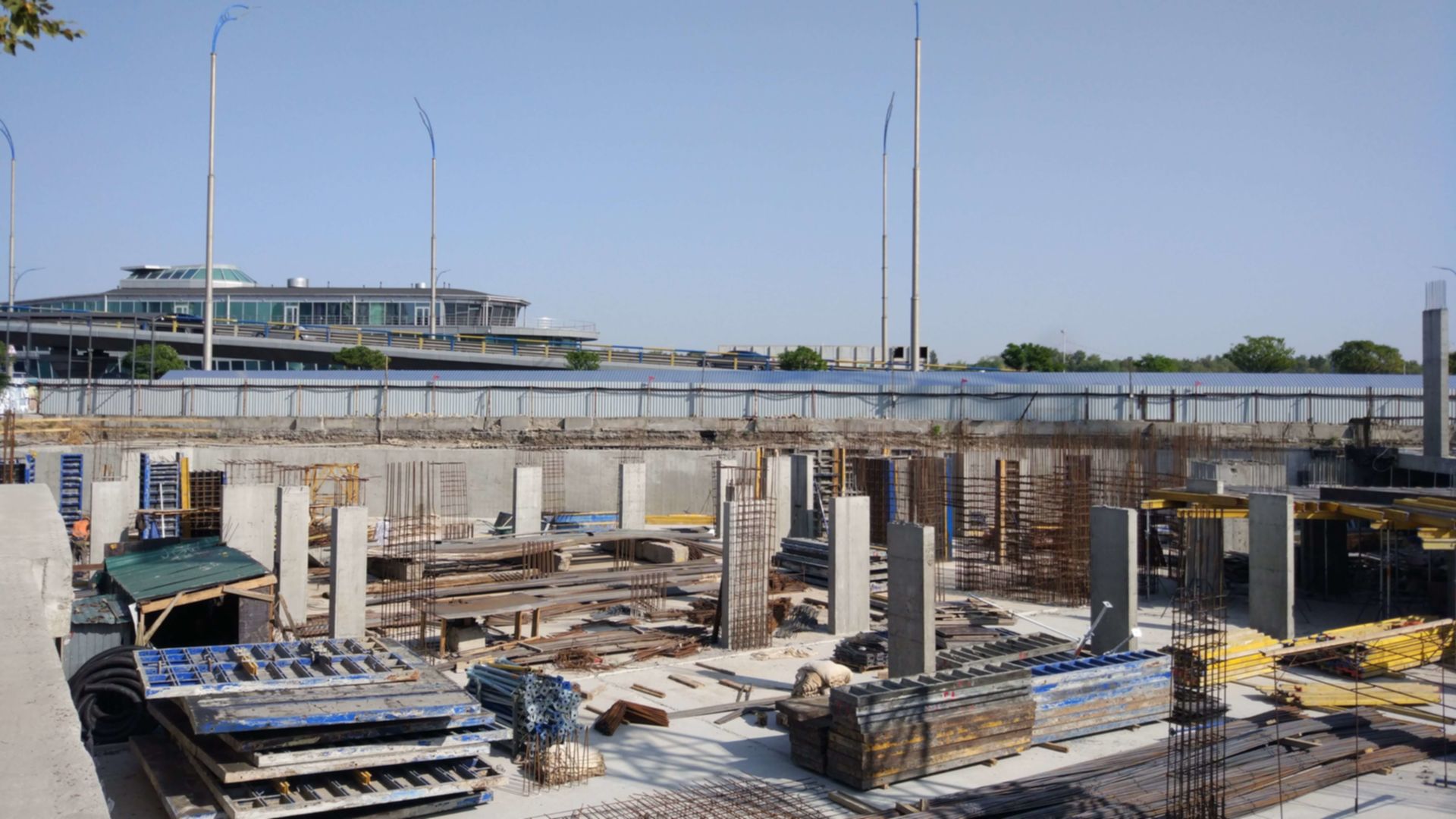

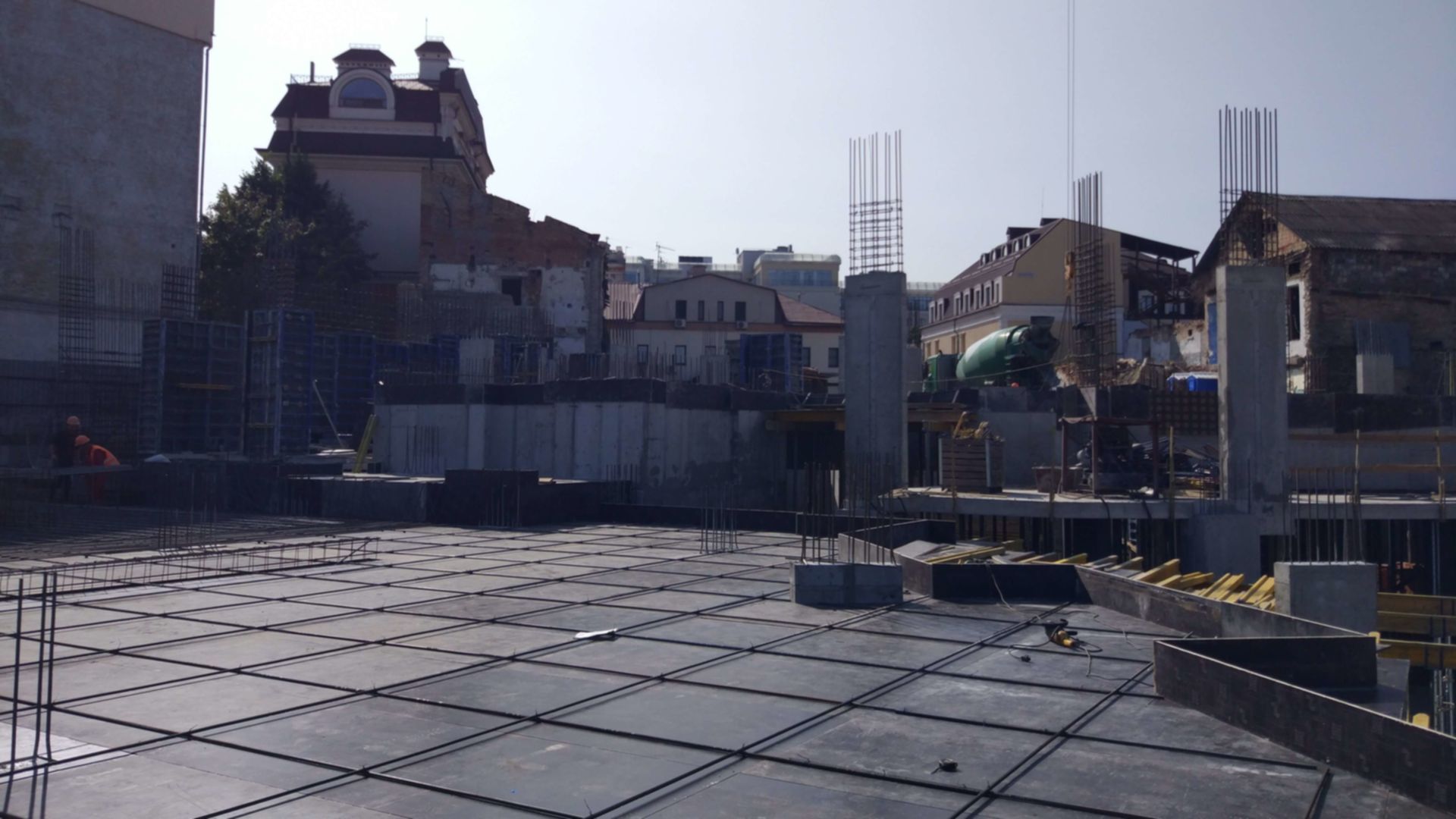

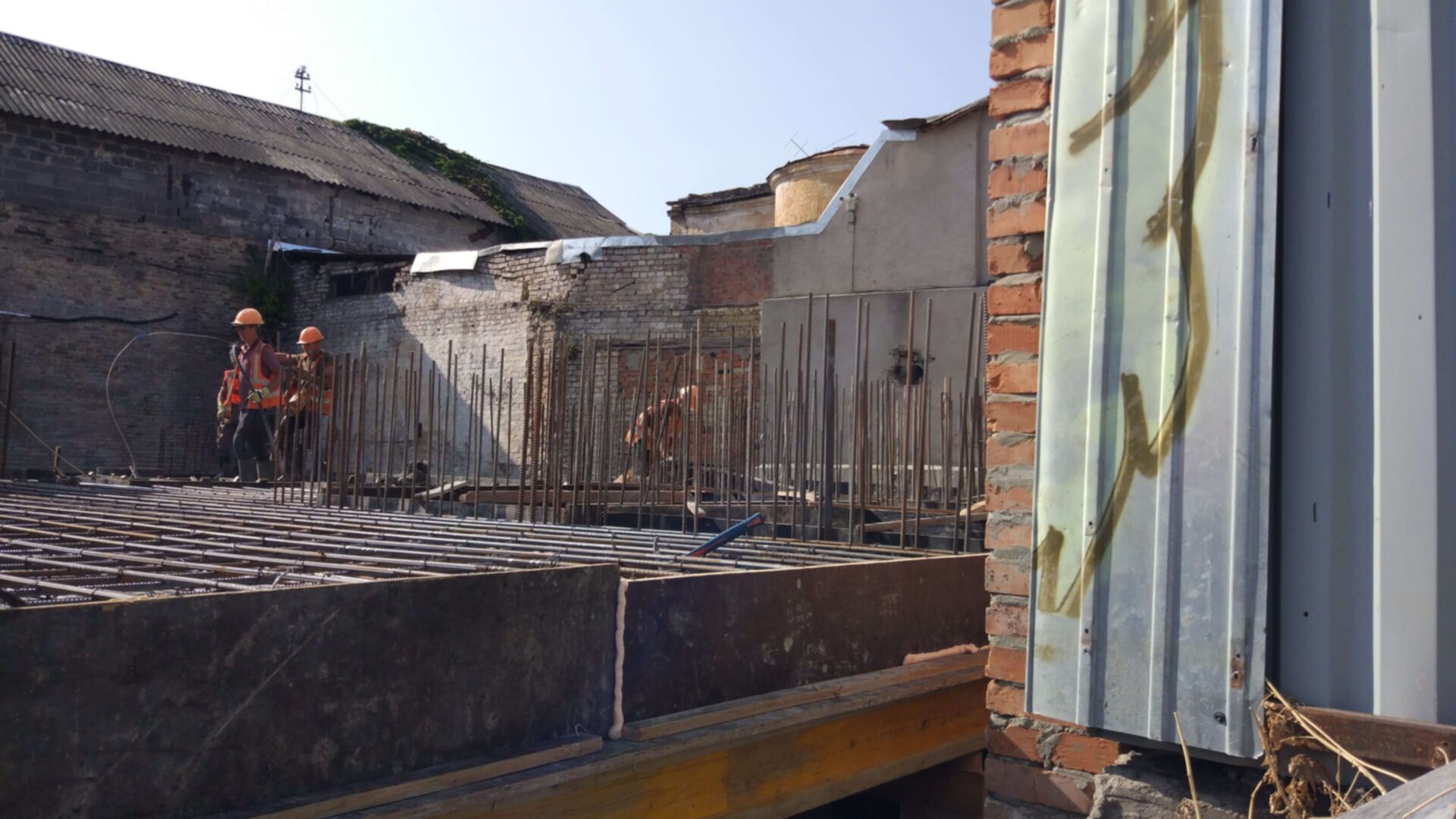

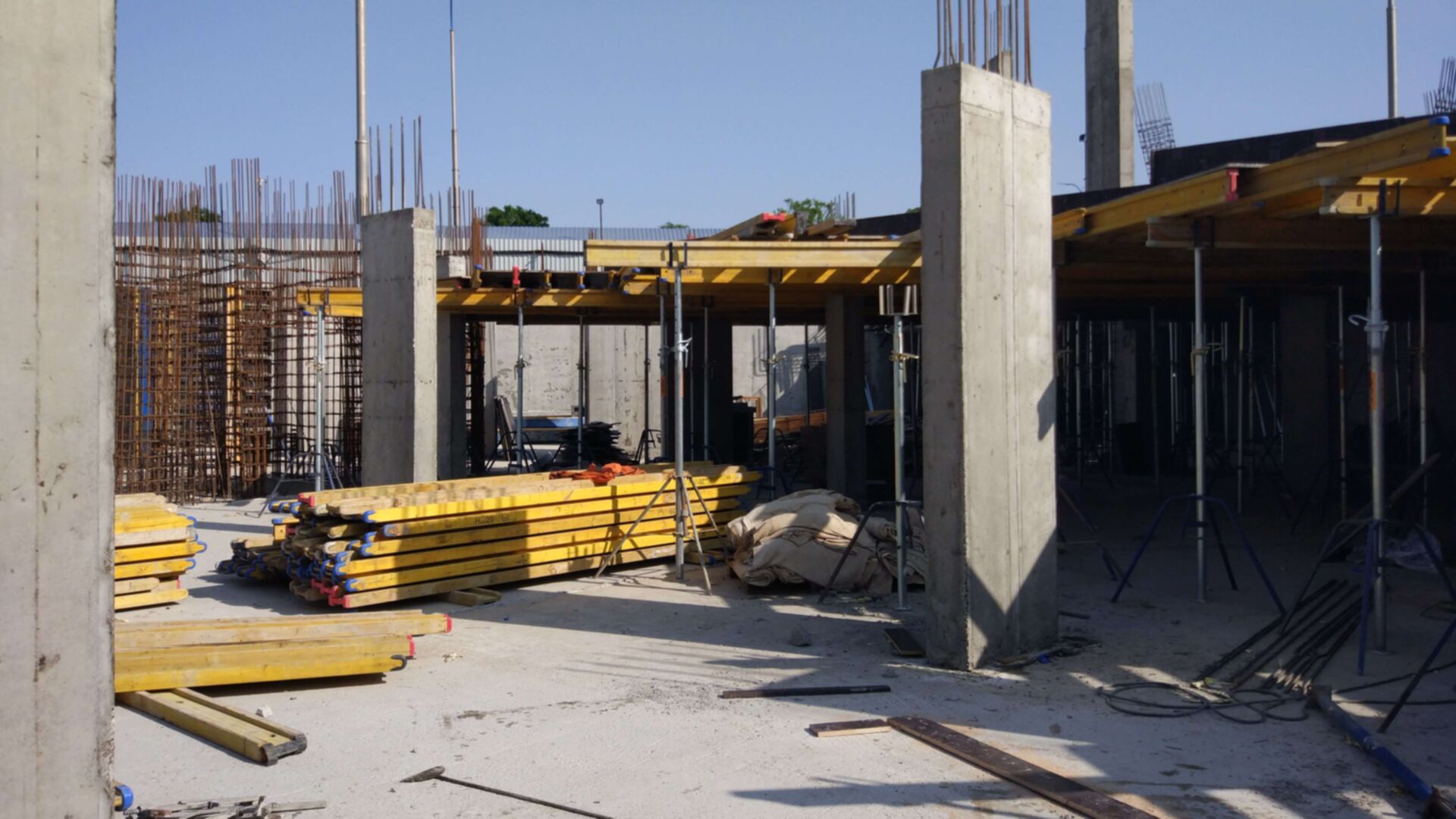

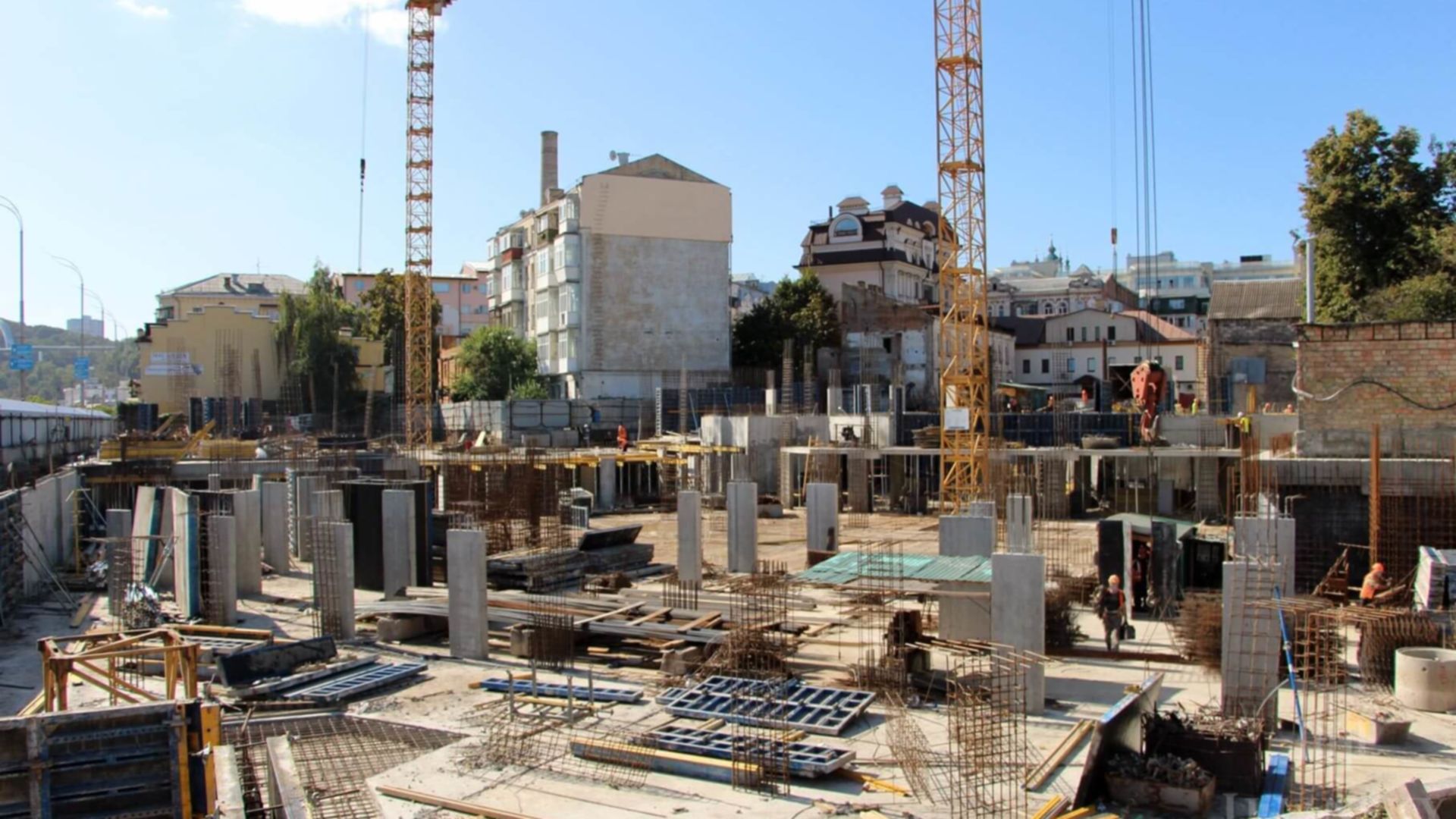

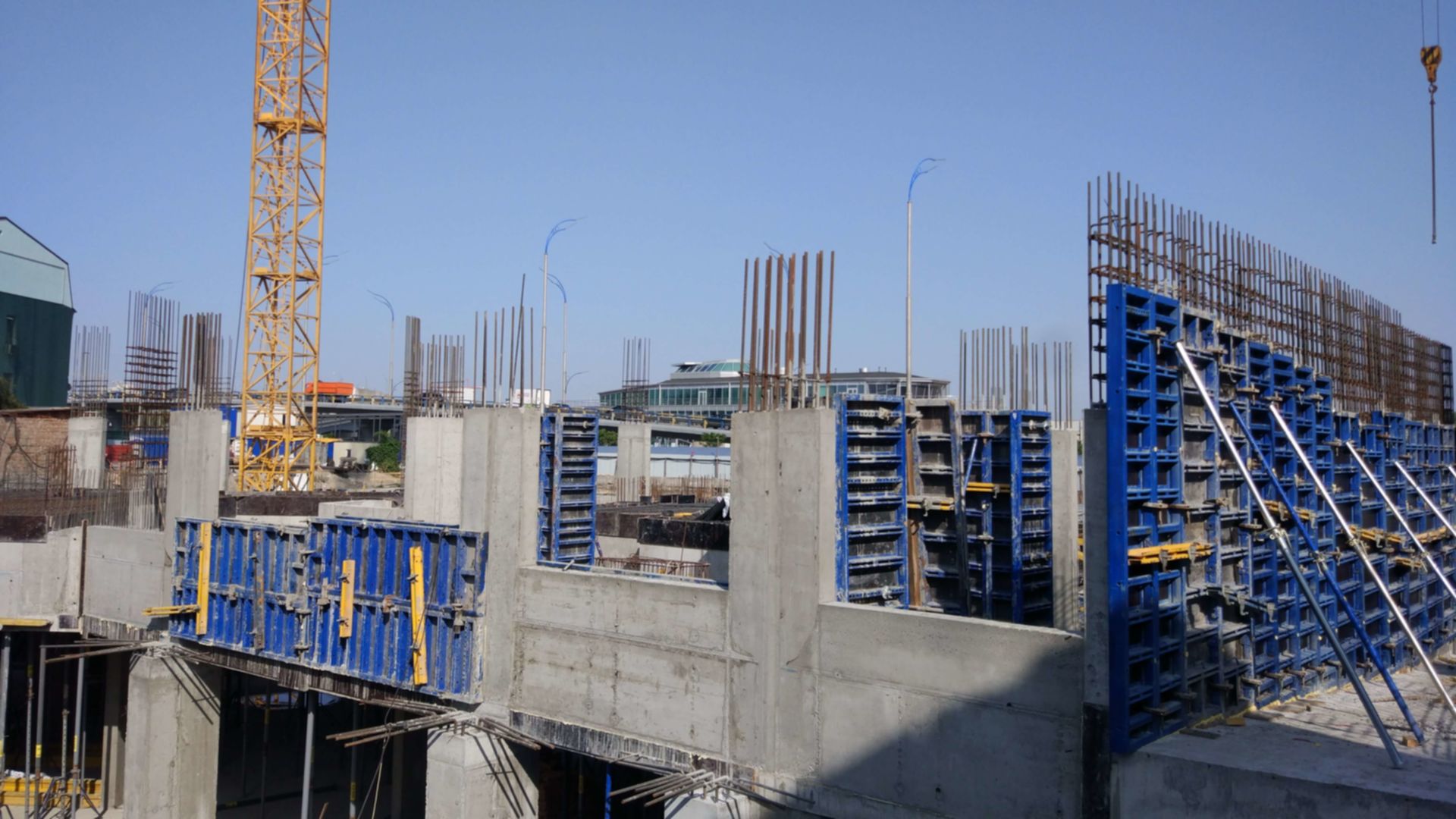

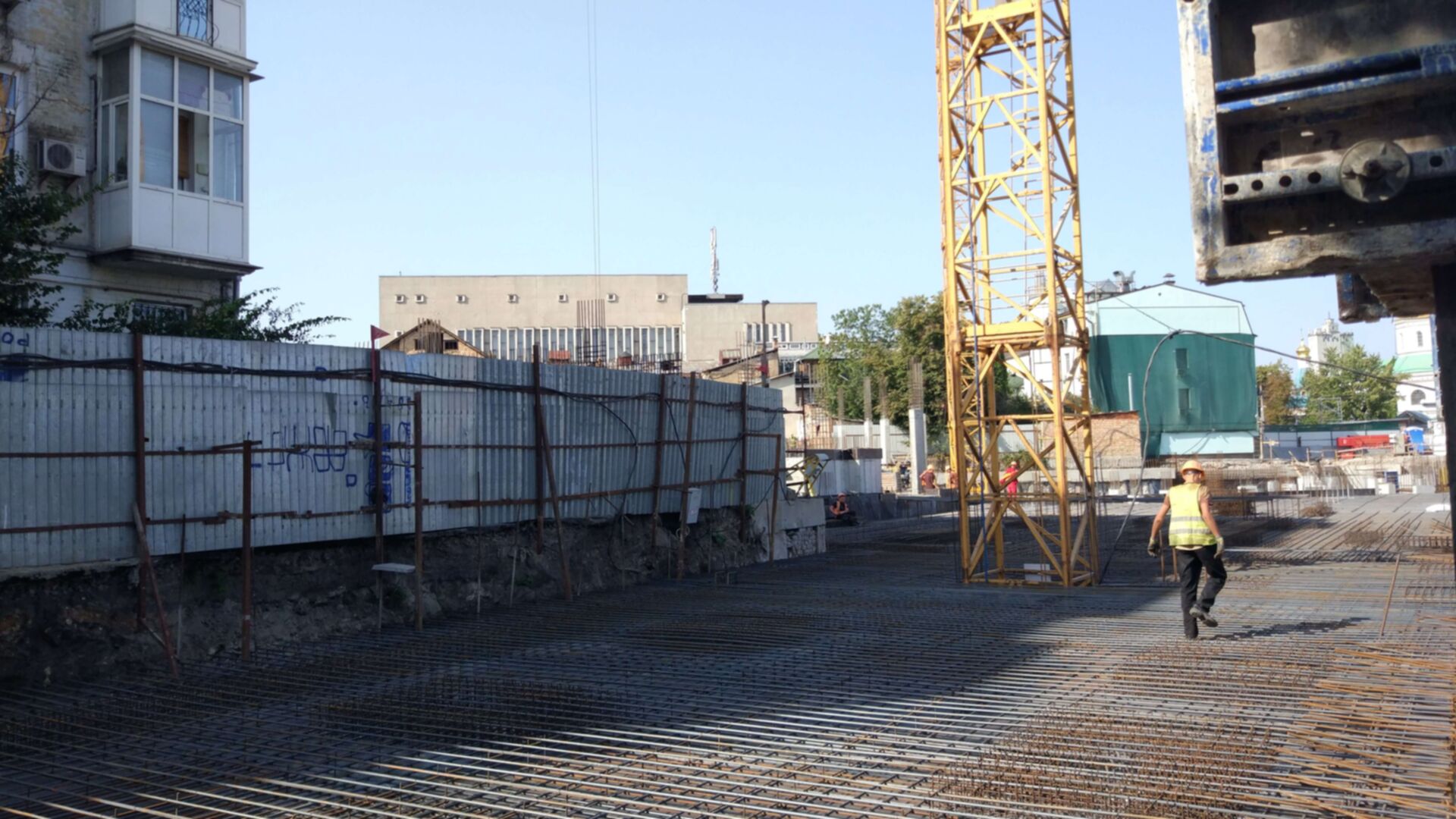

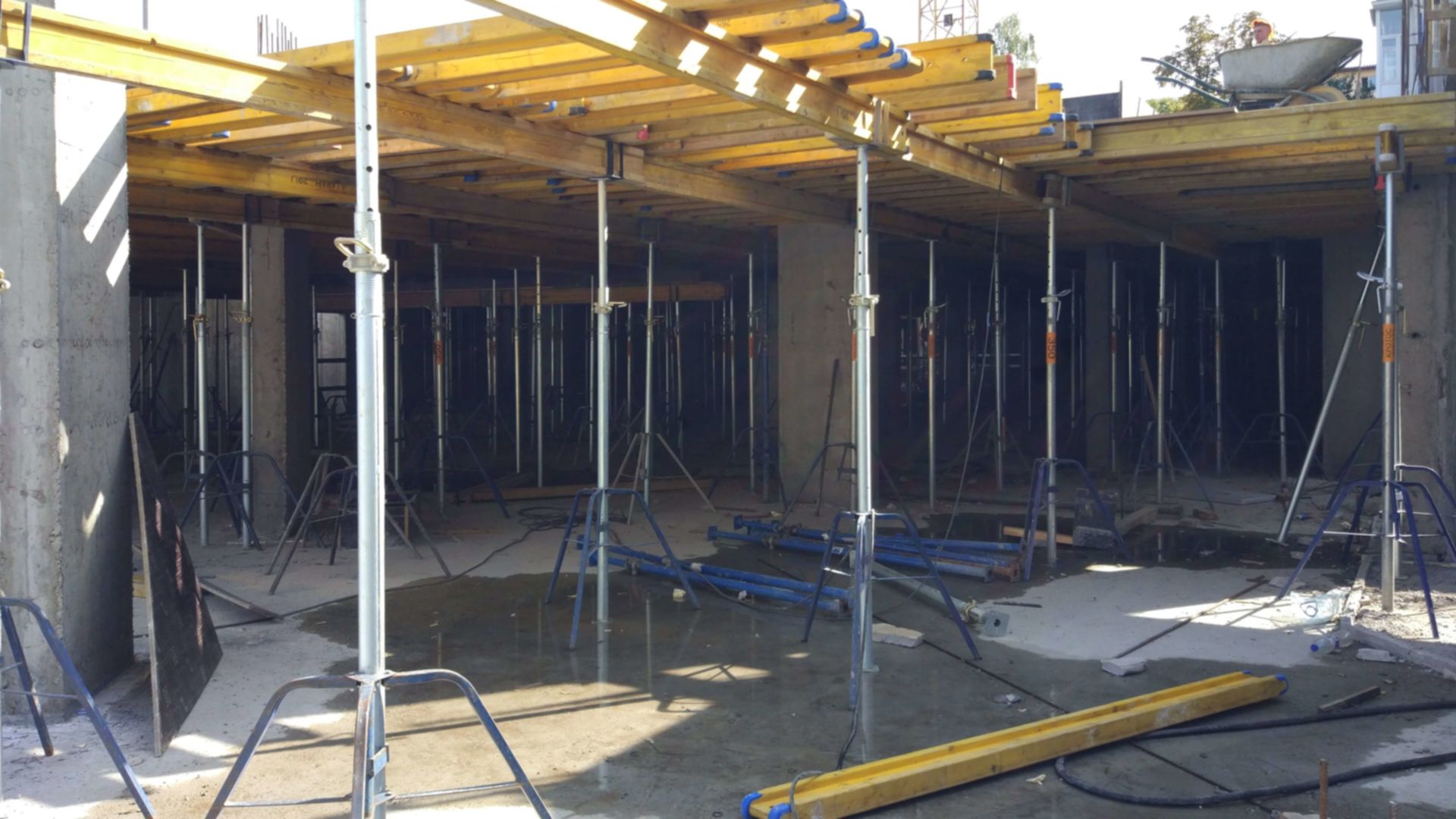

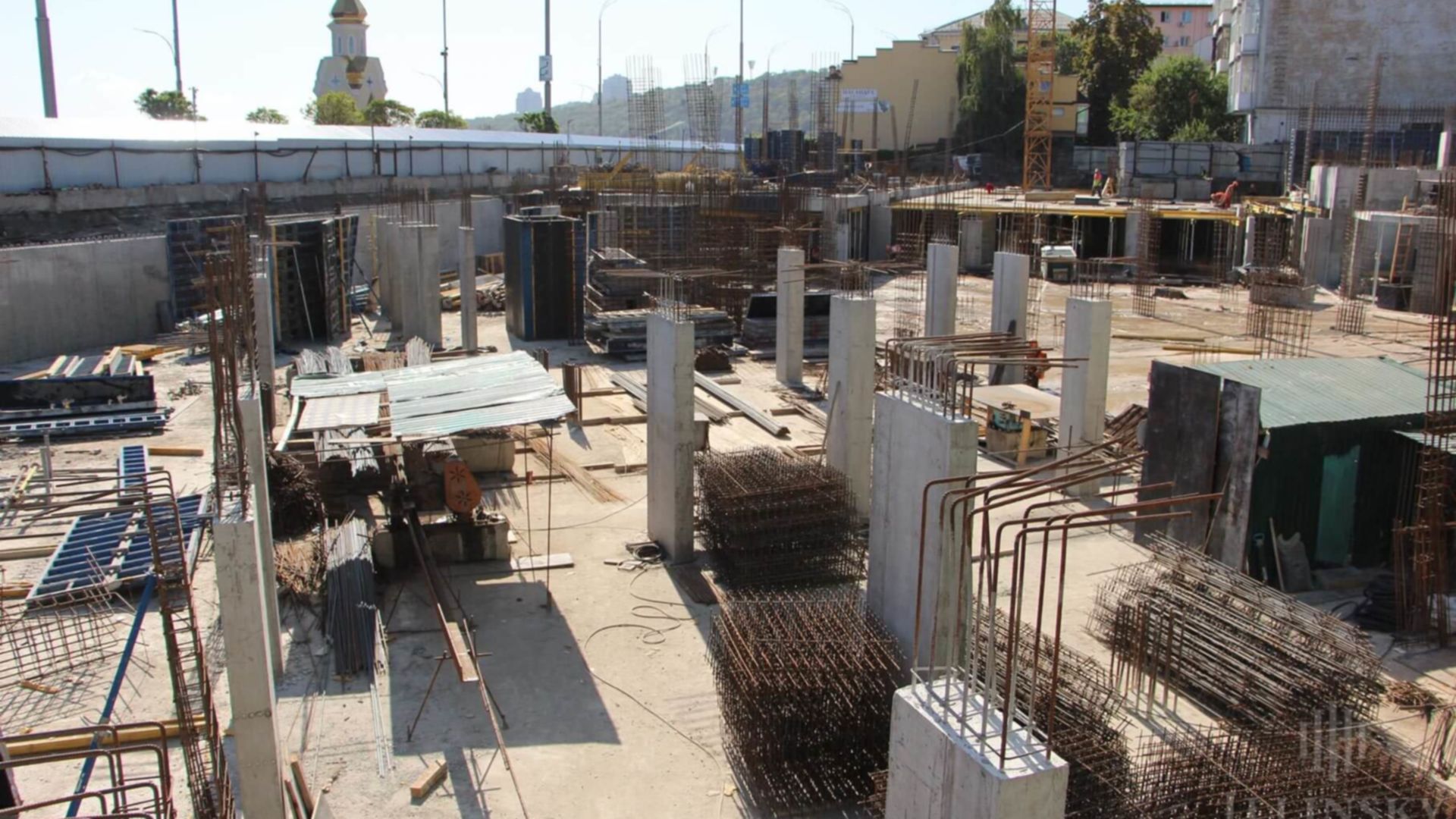

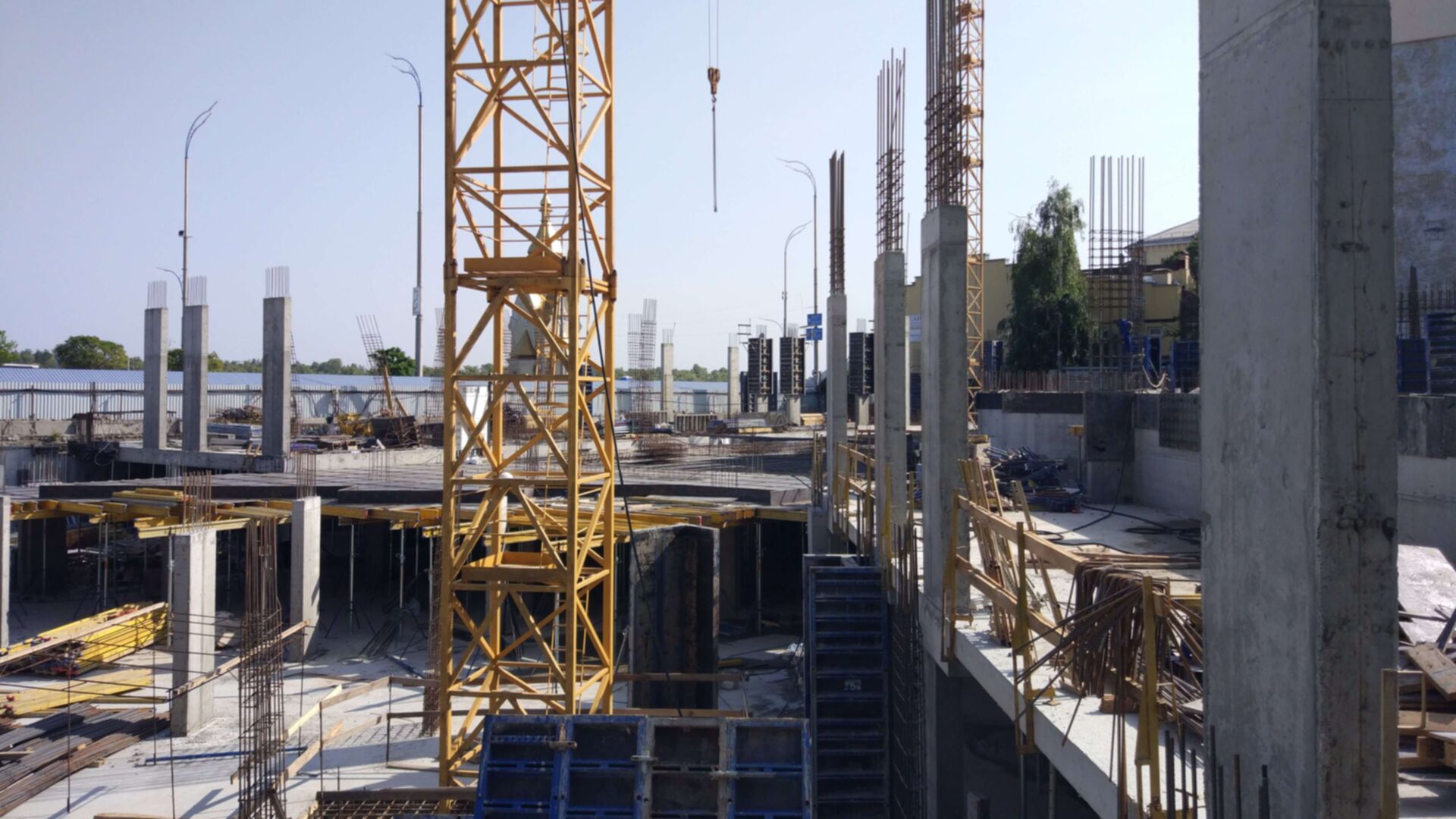

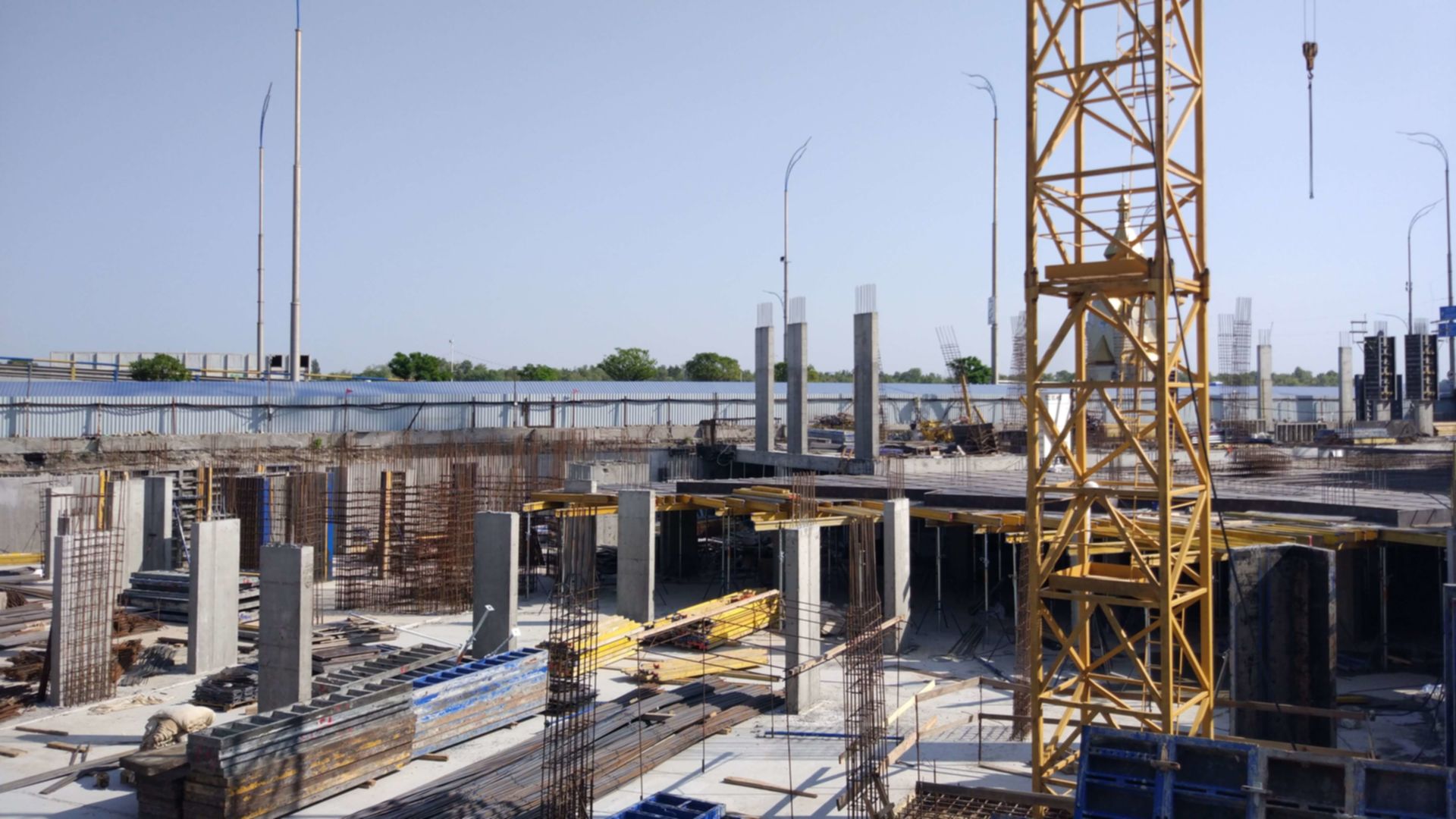

Станом на вересень 2020

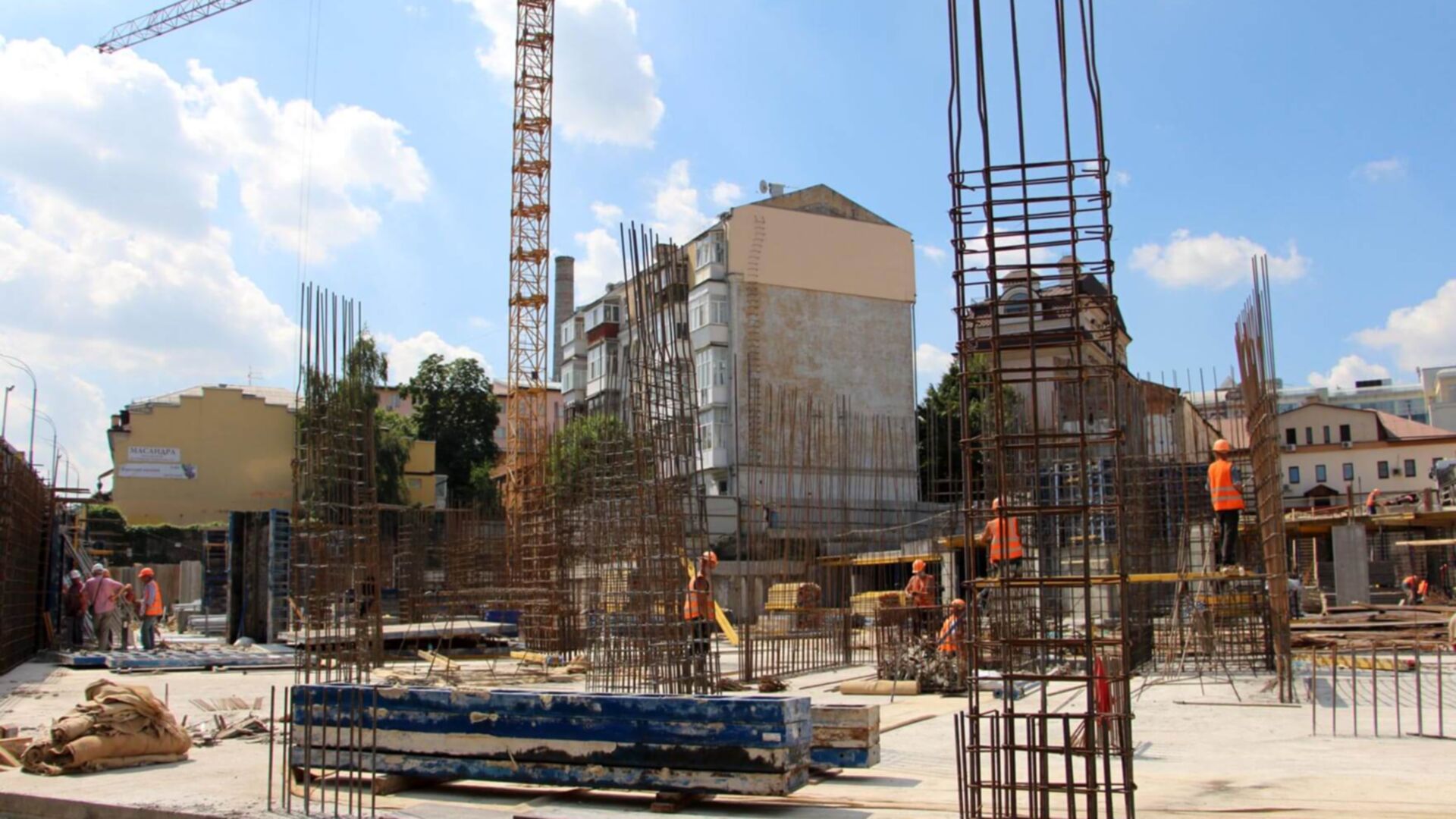

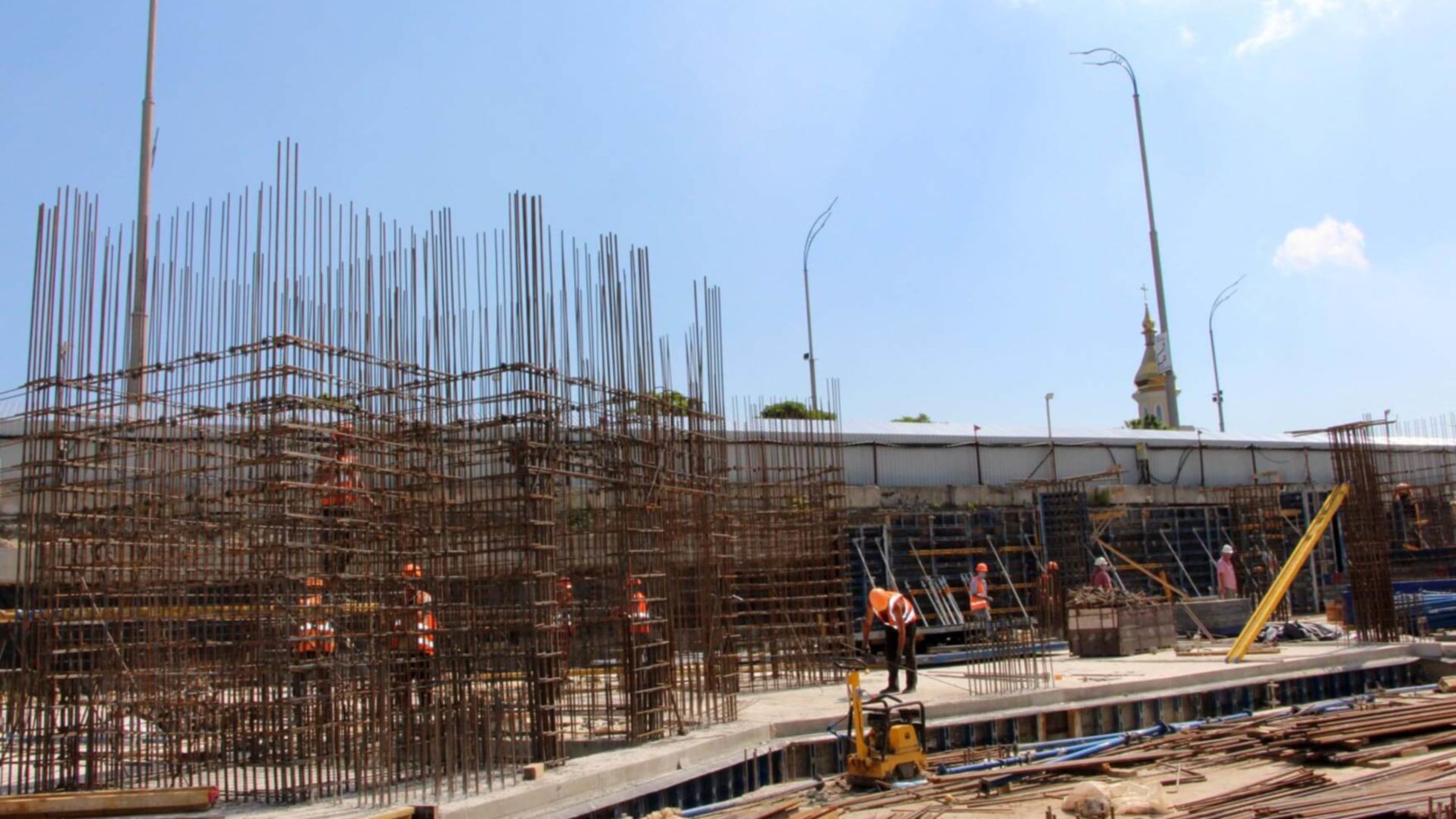

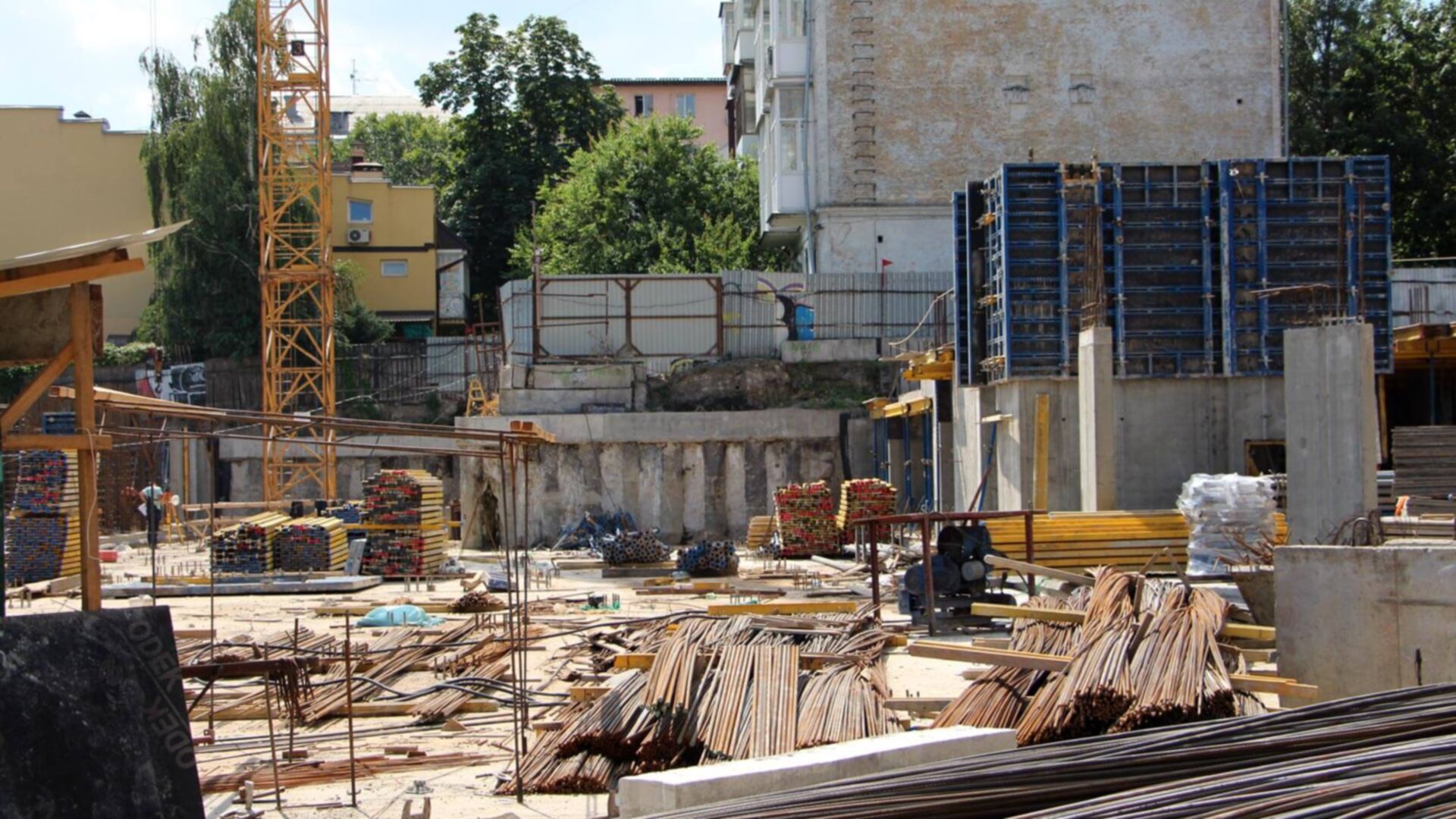

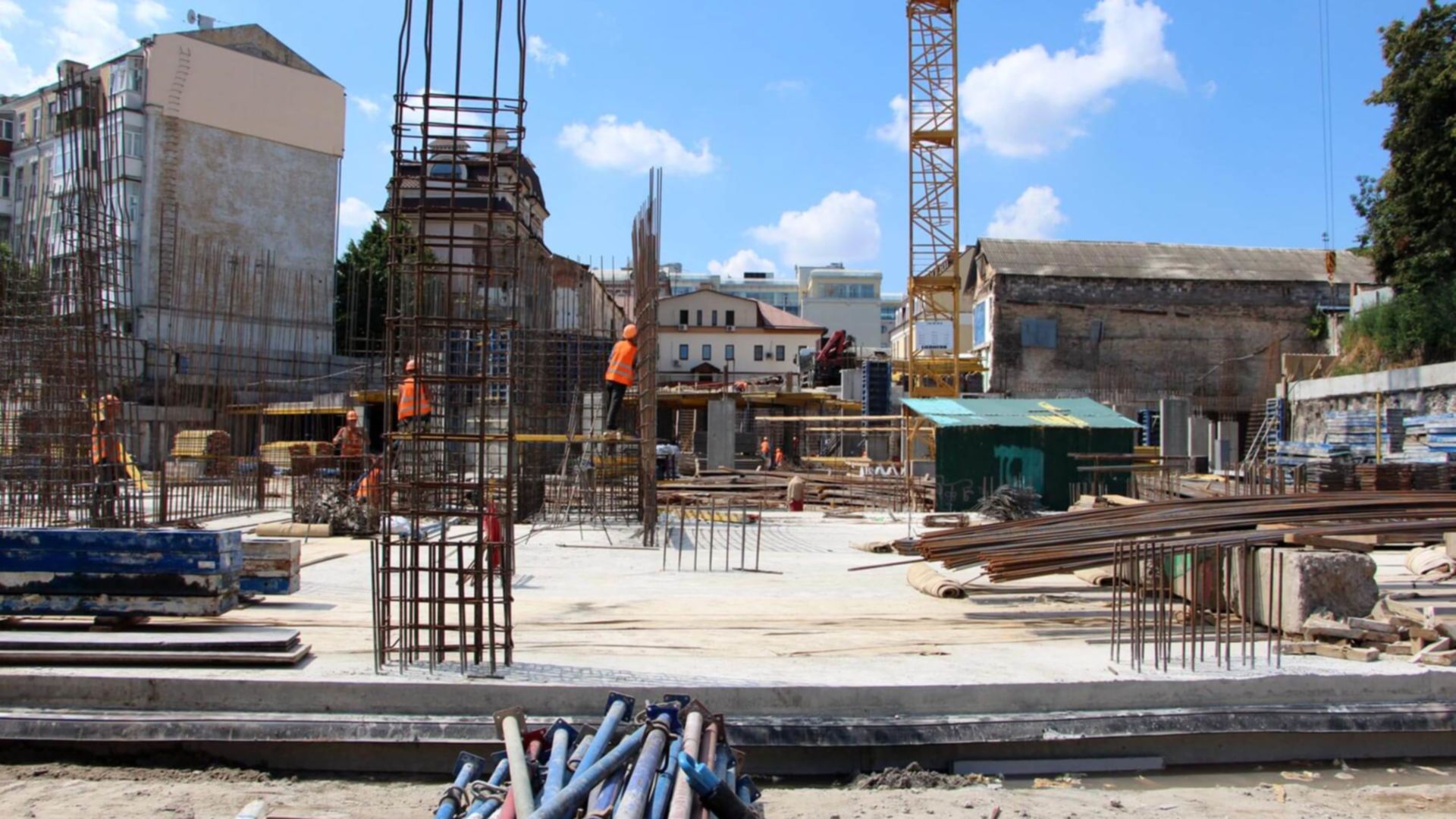

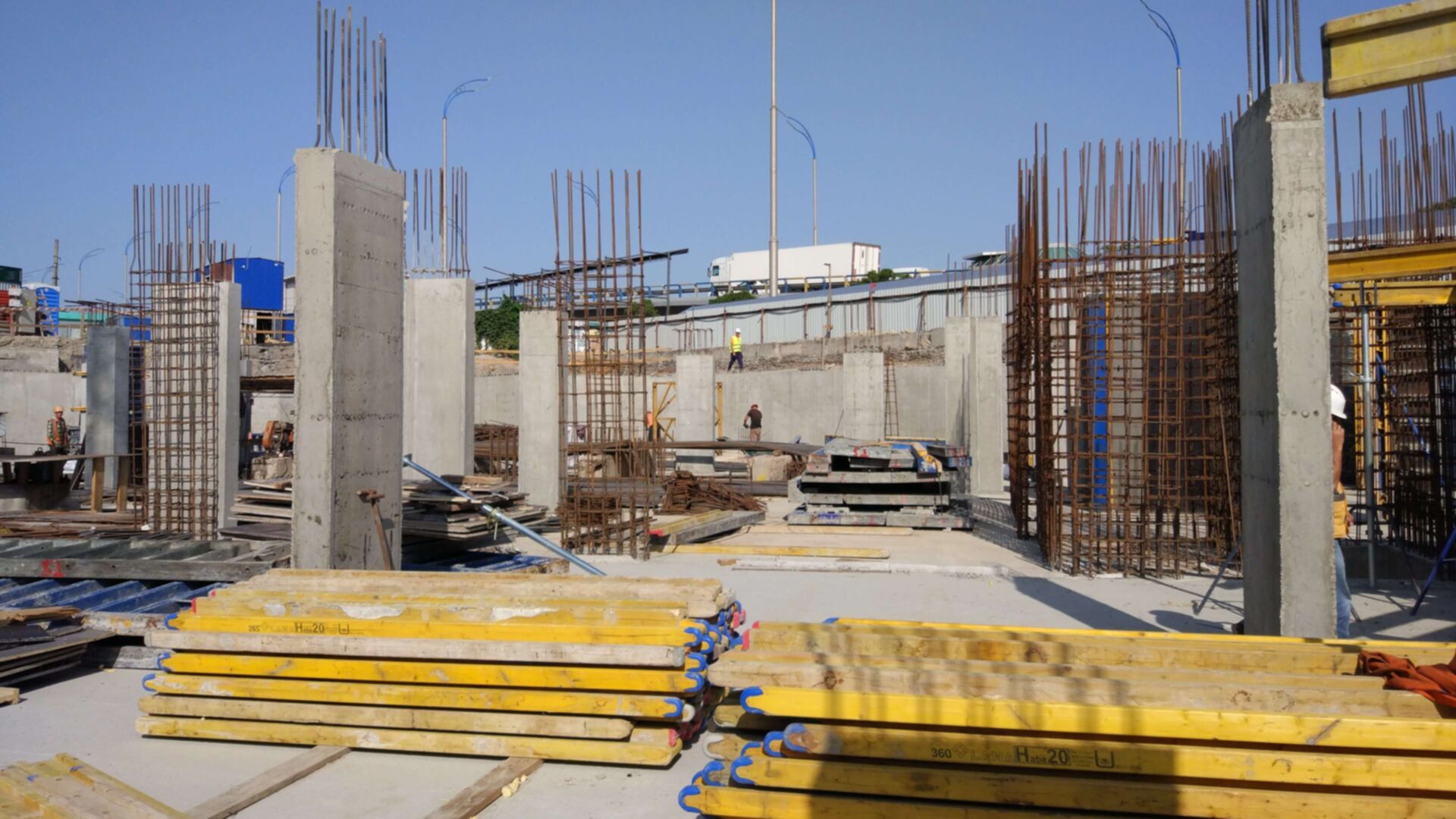

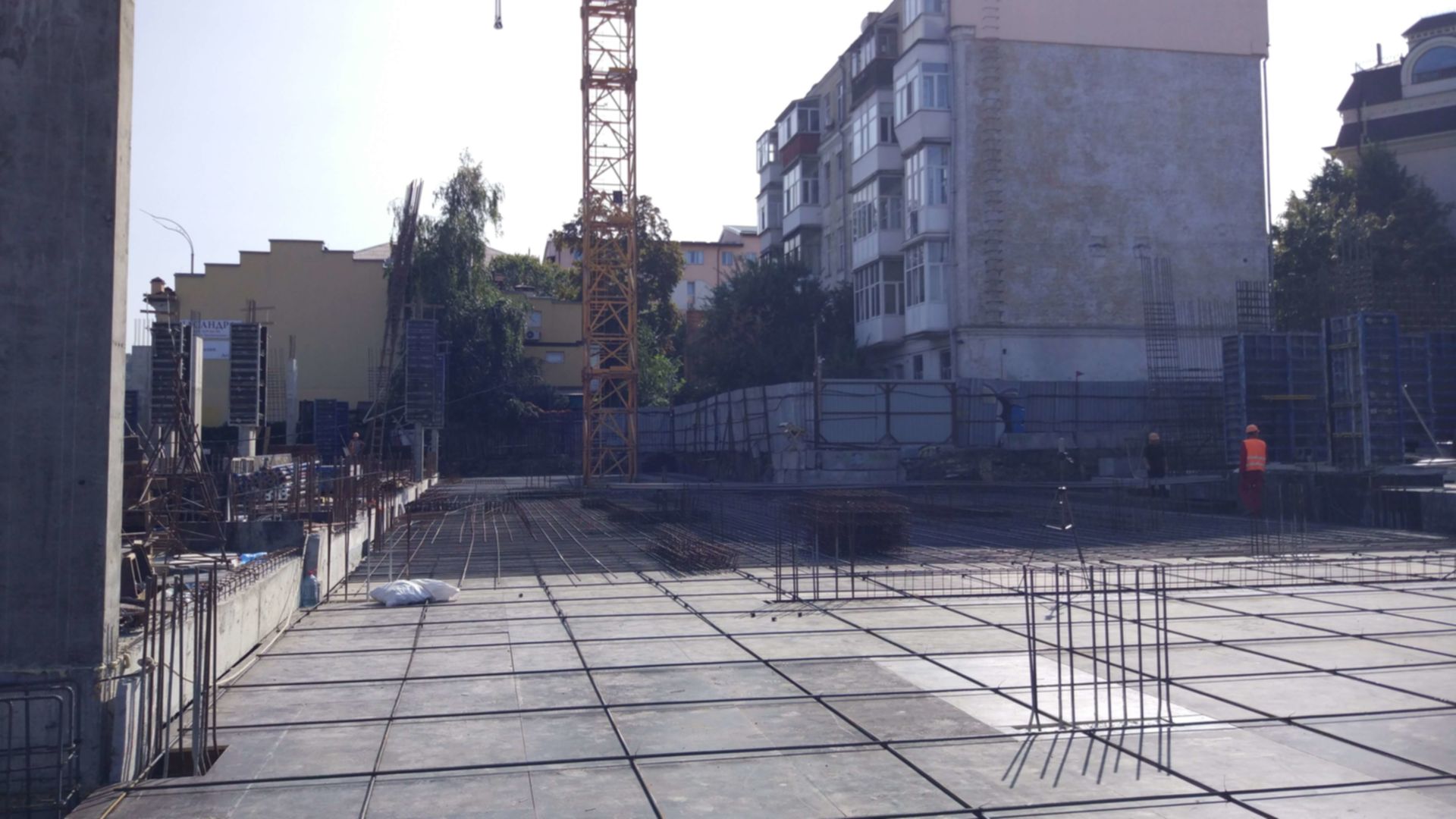

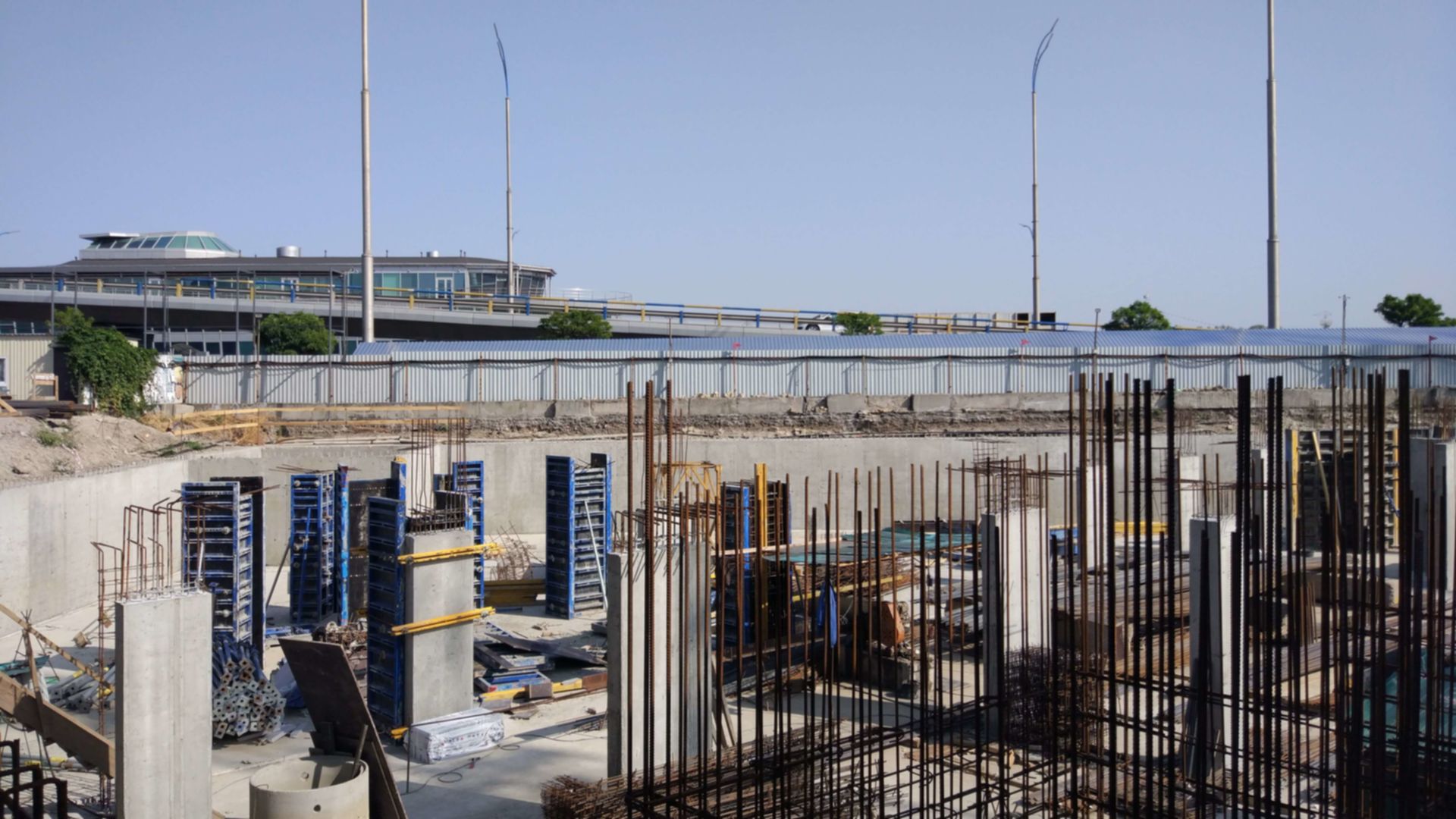

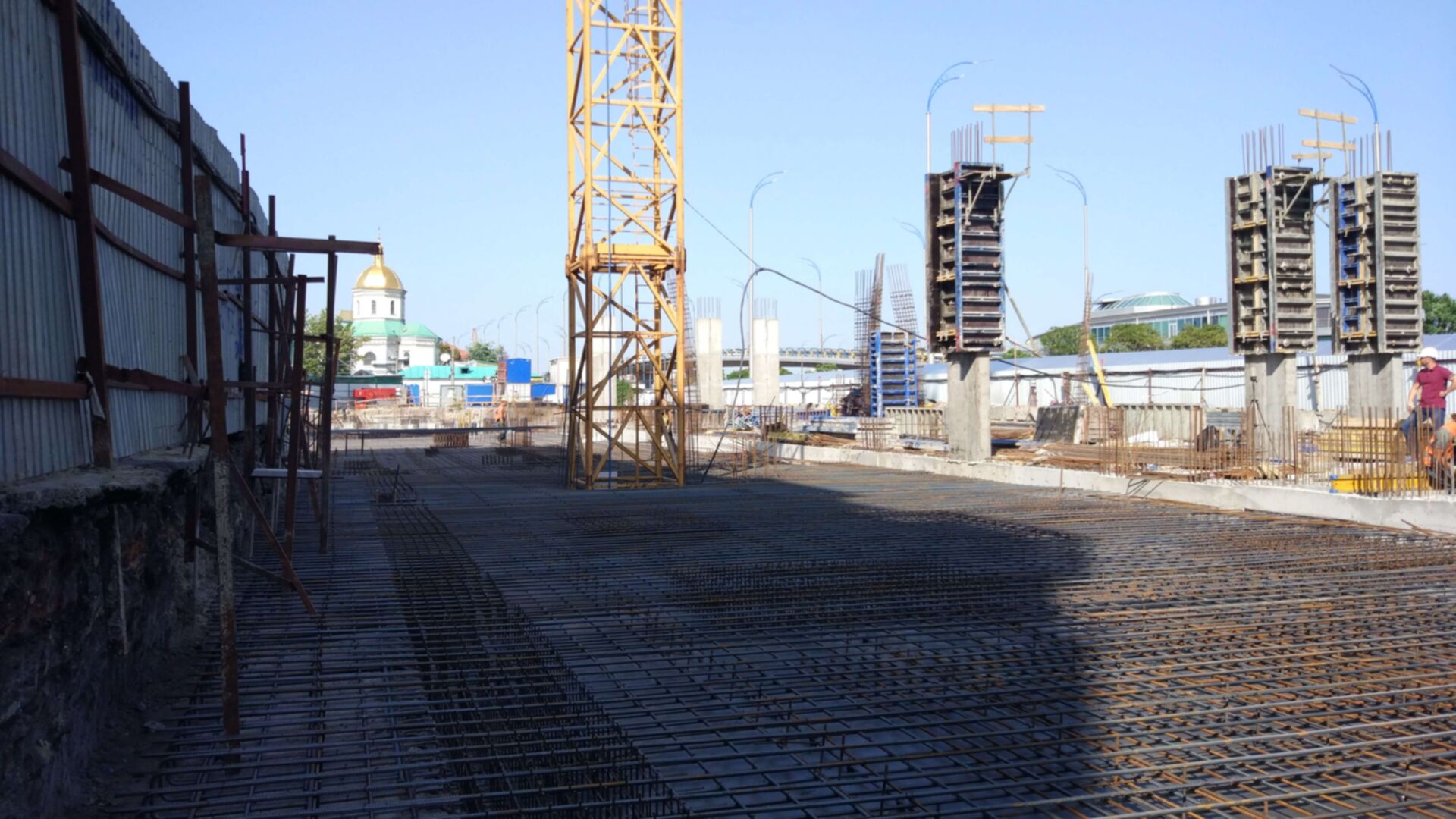

Станом на серпень 2020

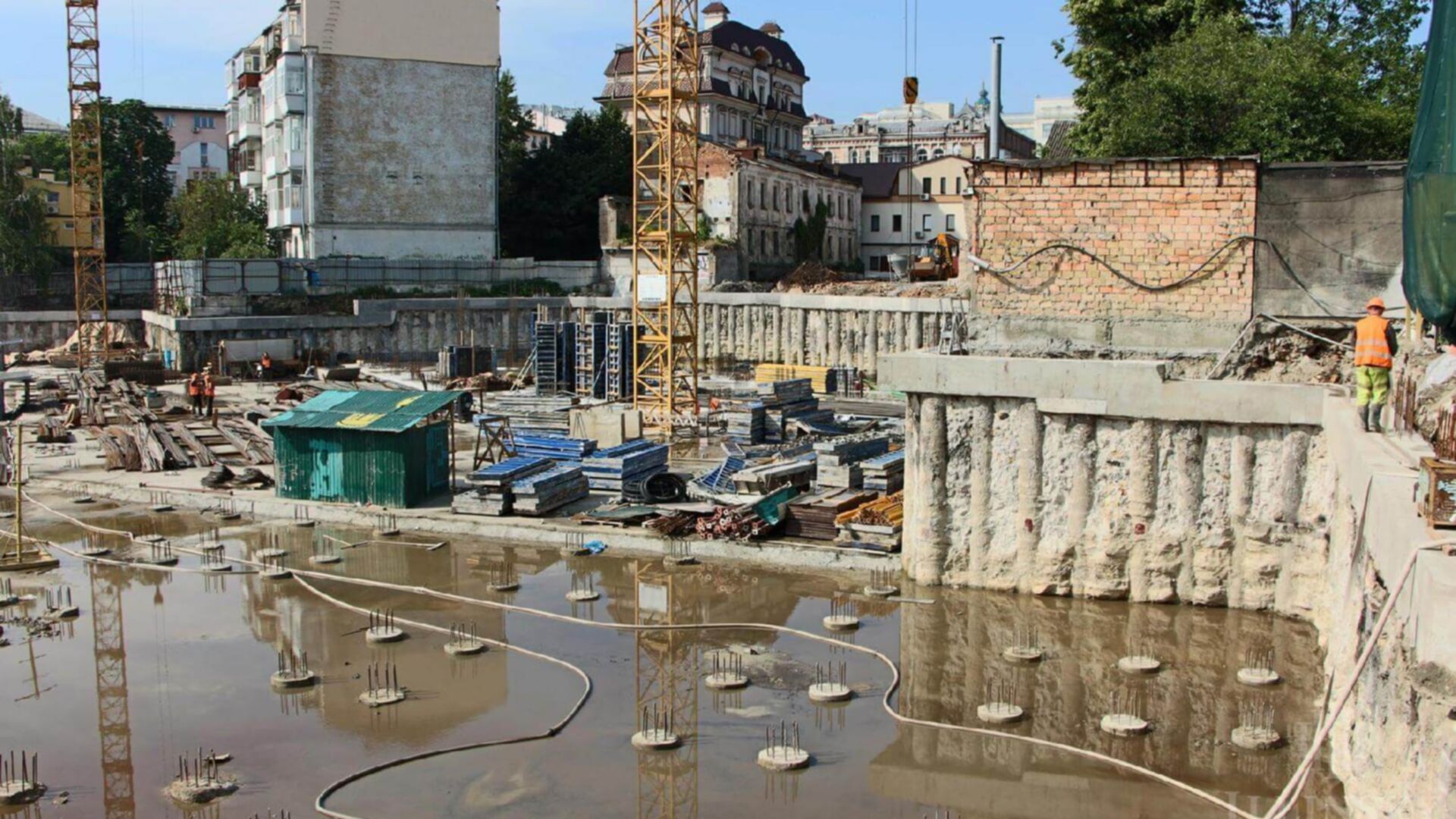

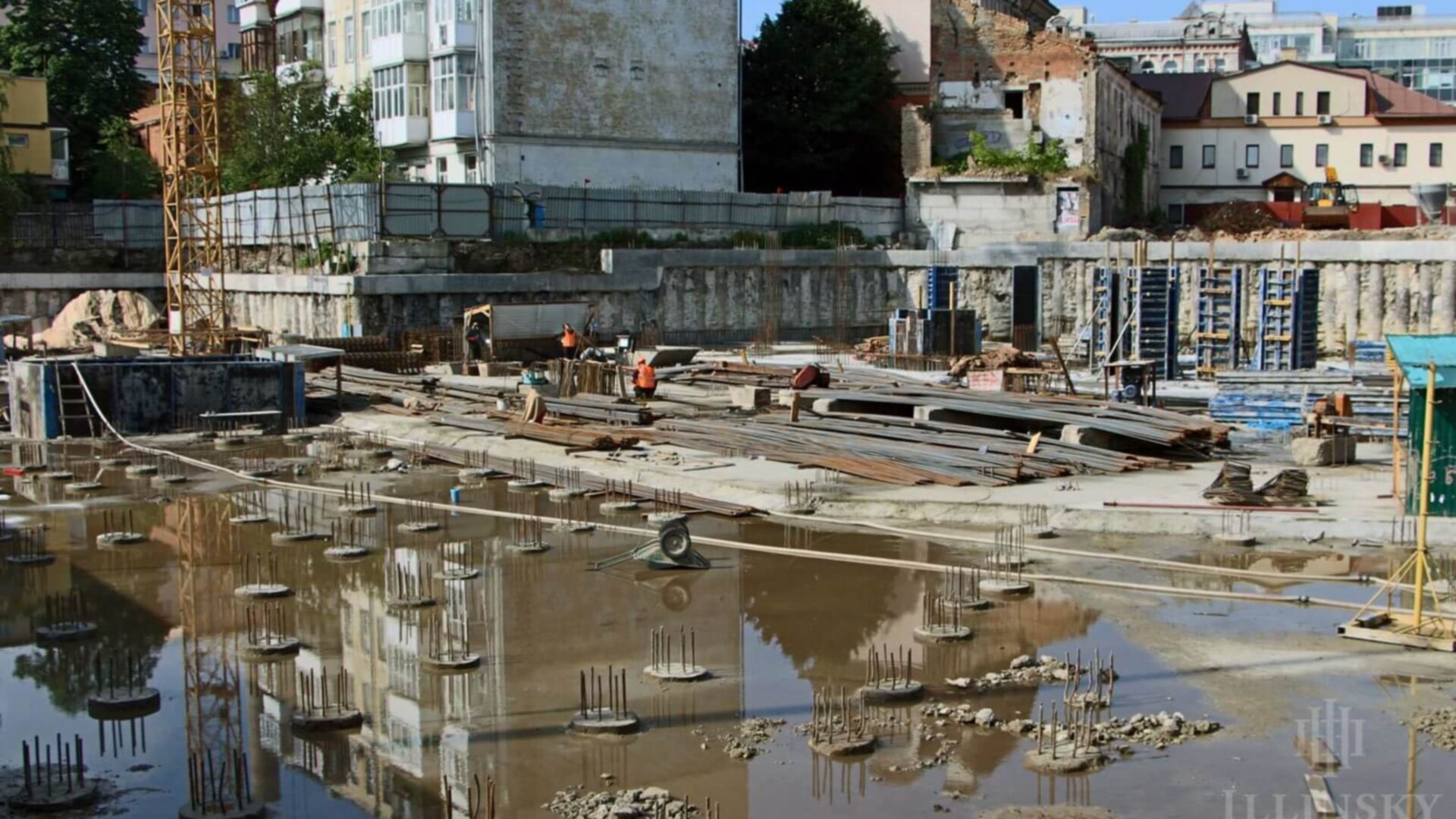

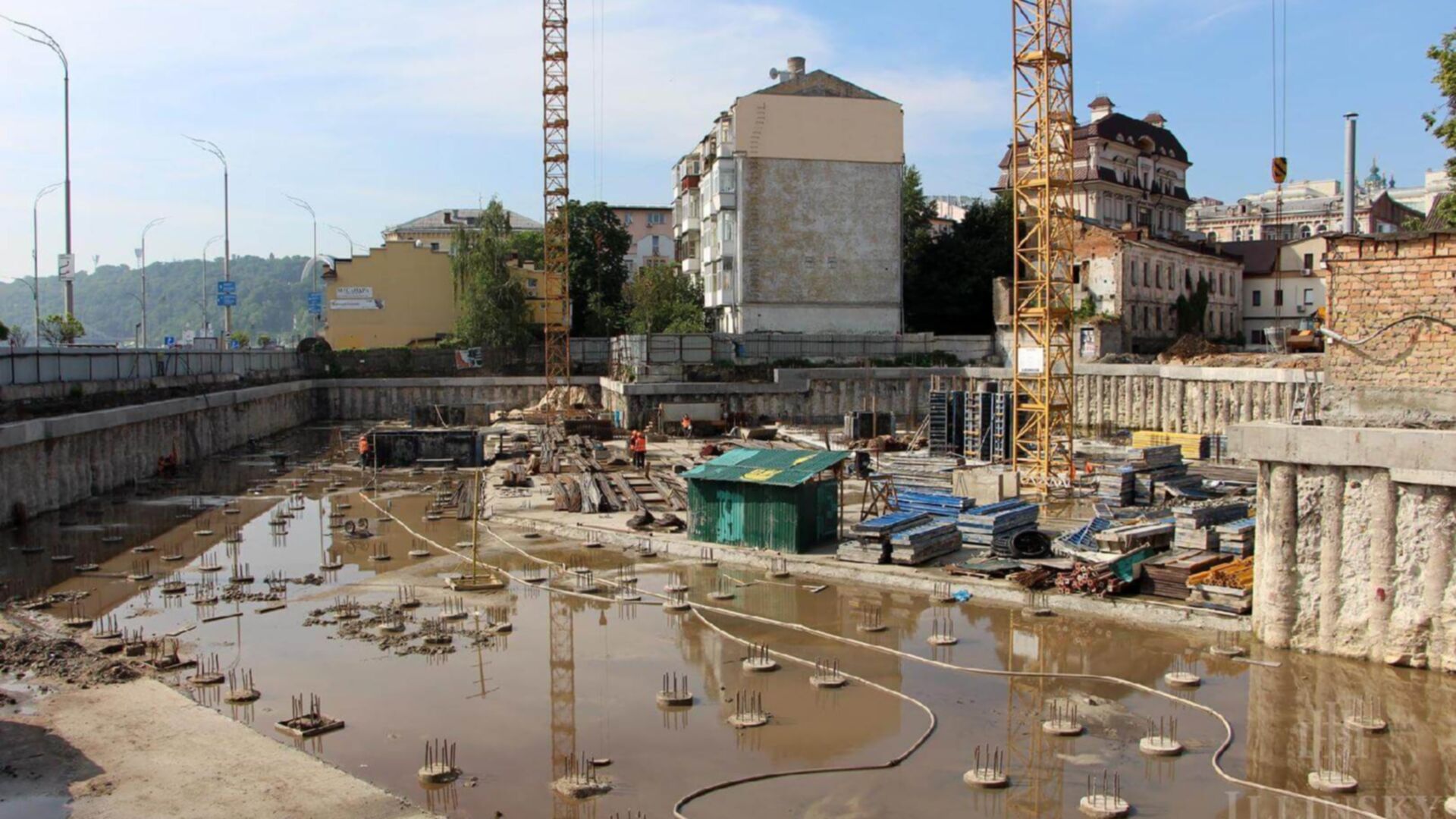

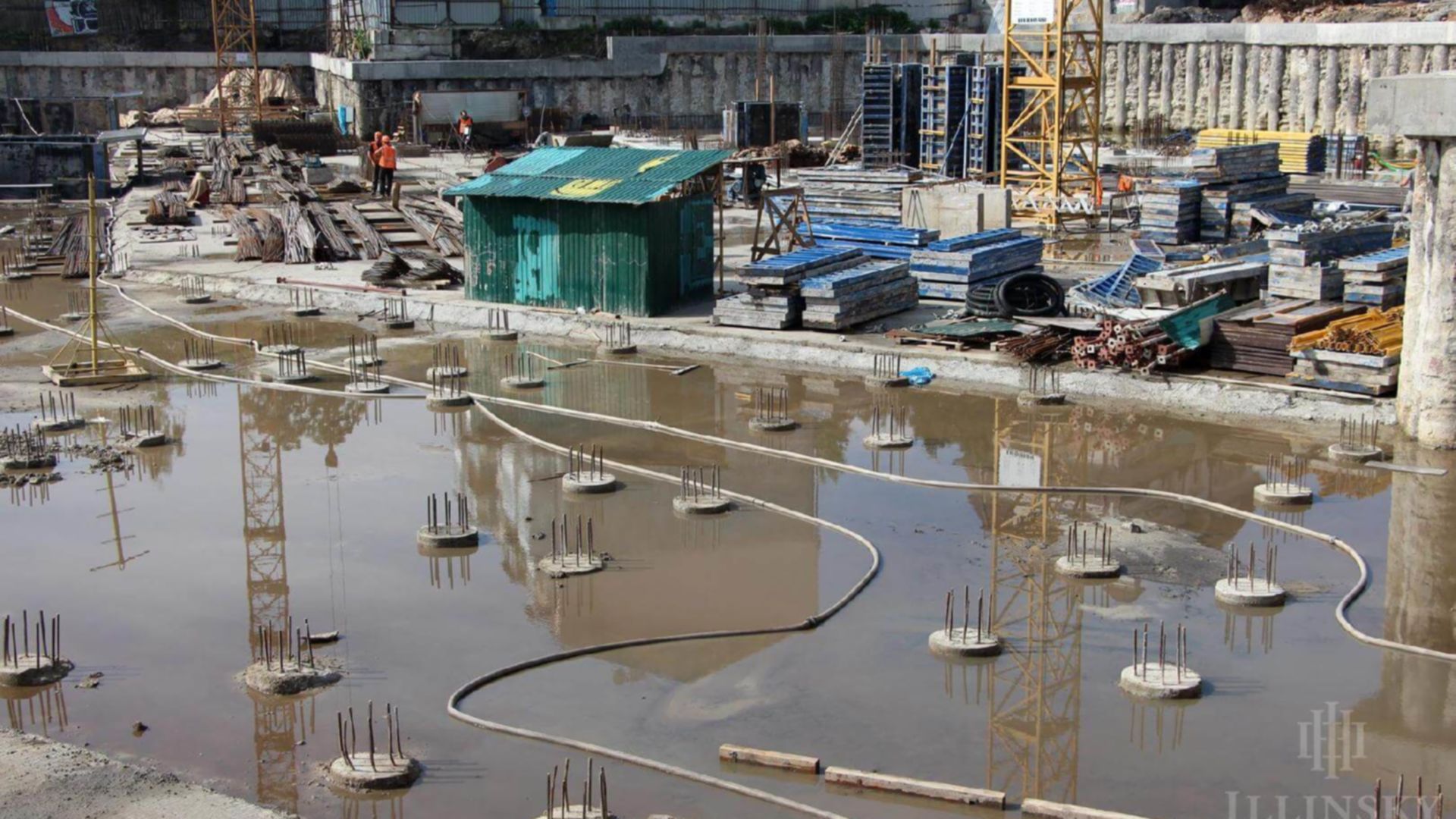

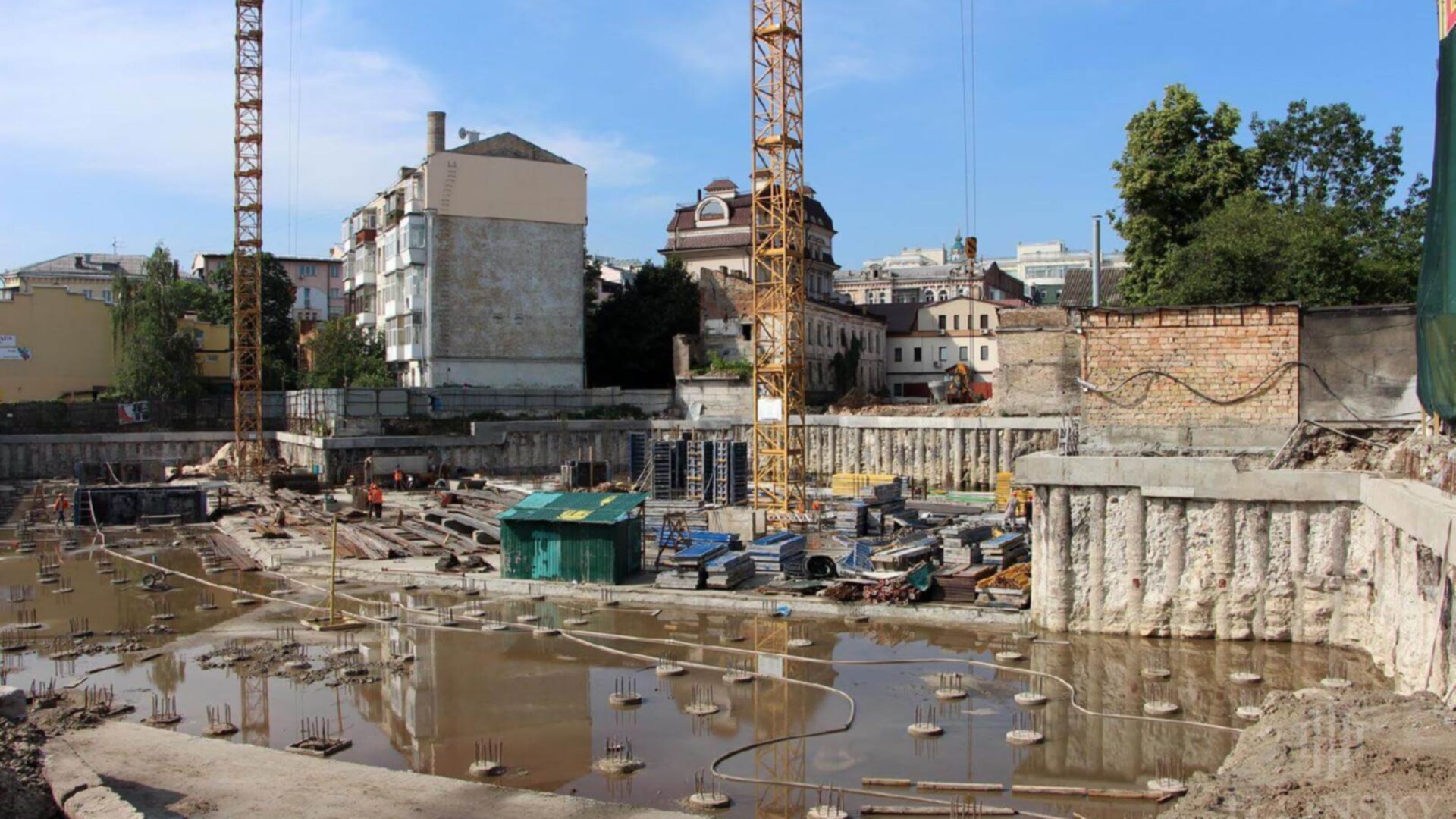

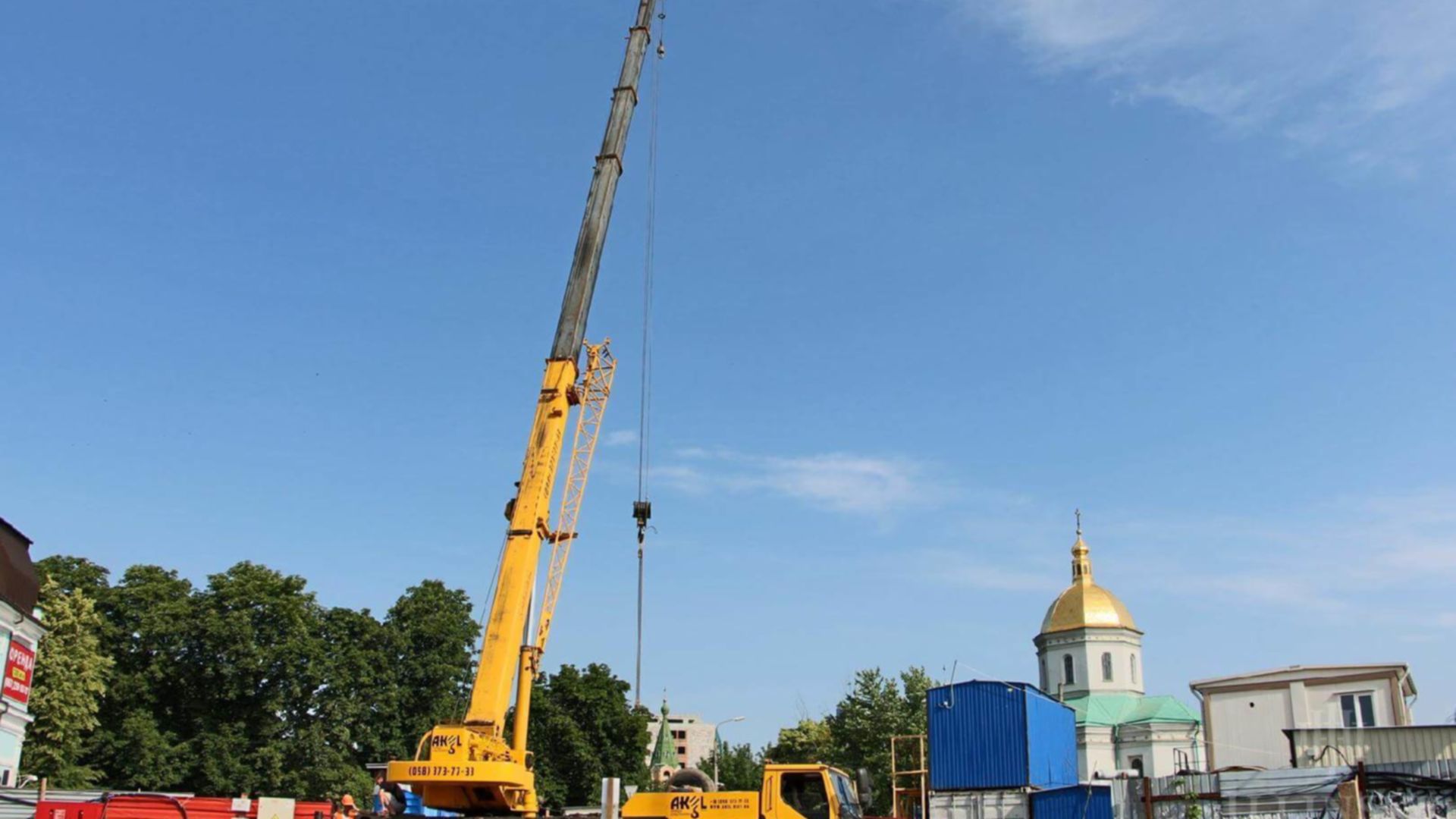

Станом на червень 2020

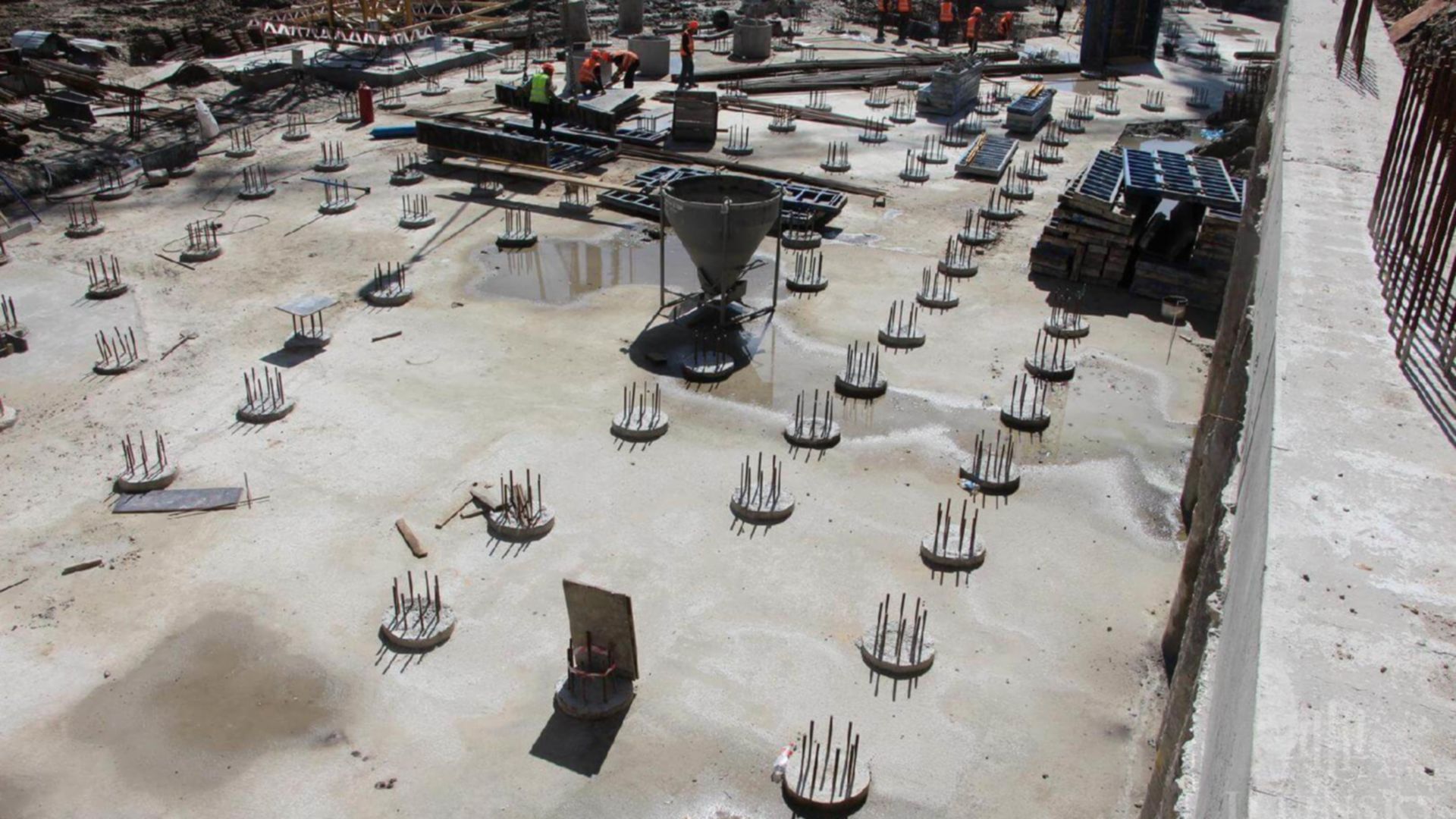

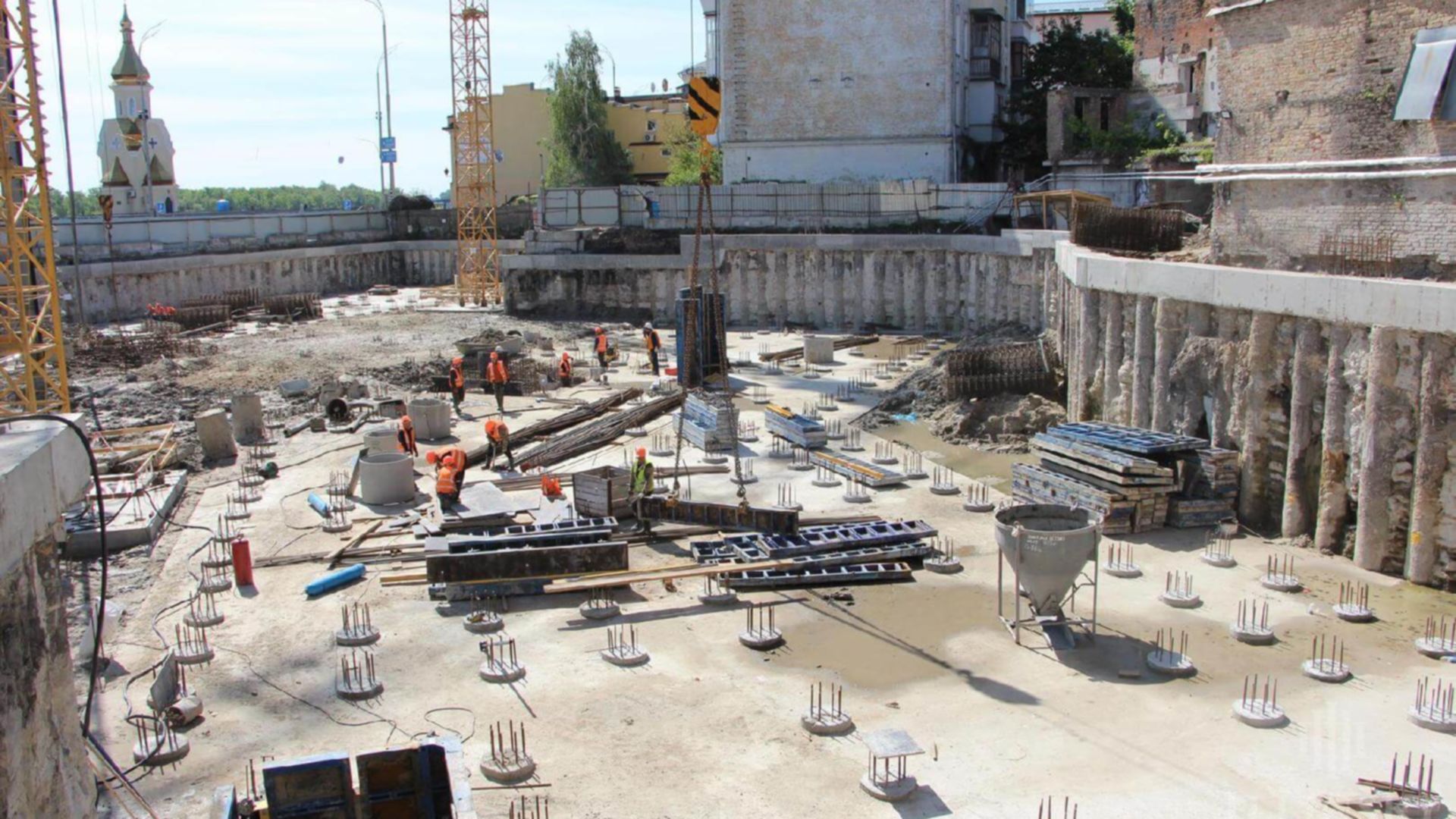

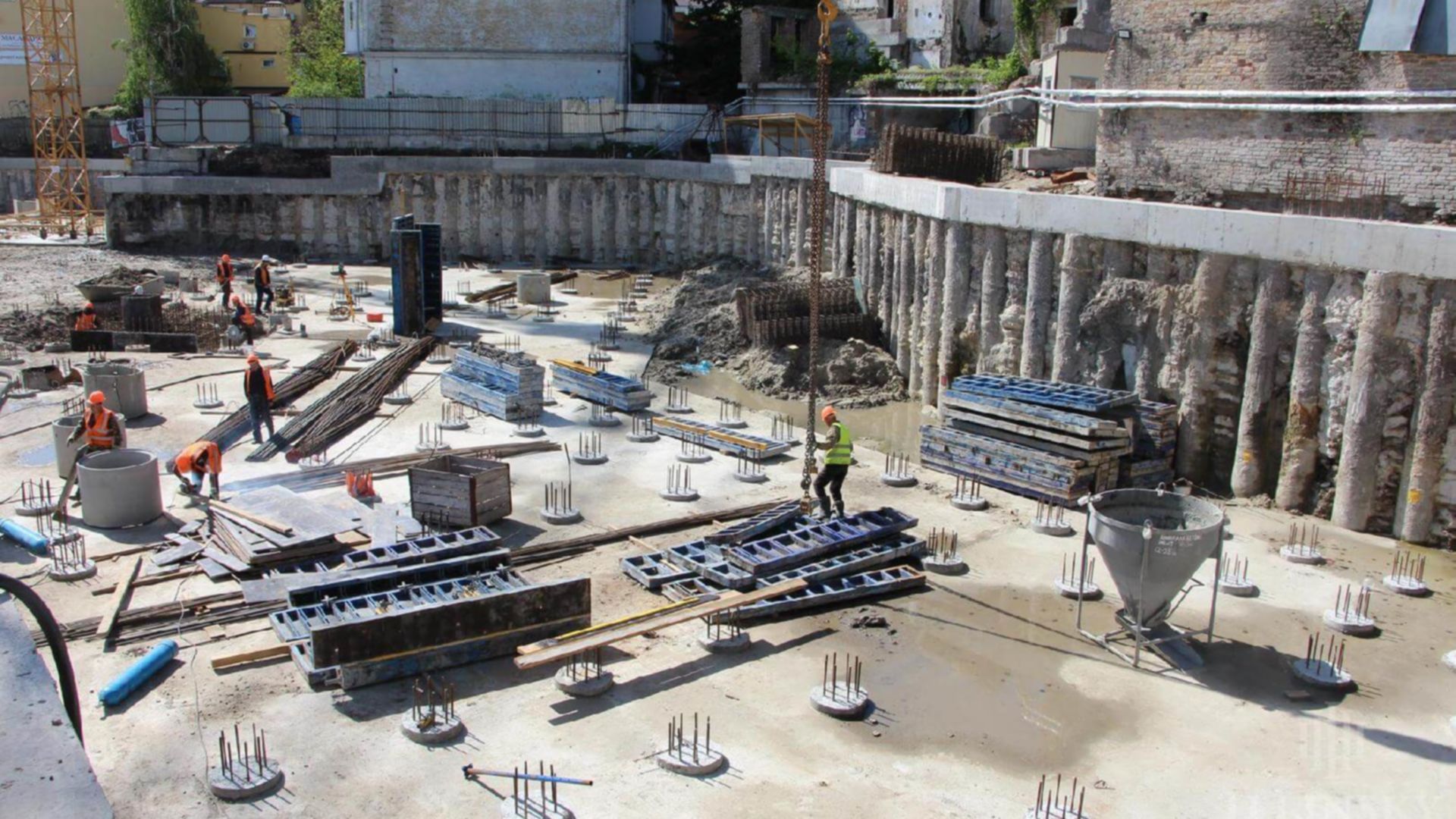

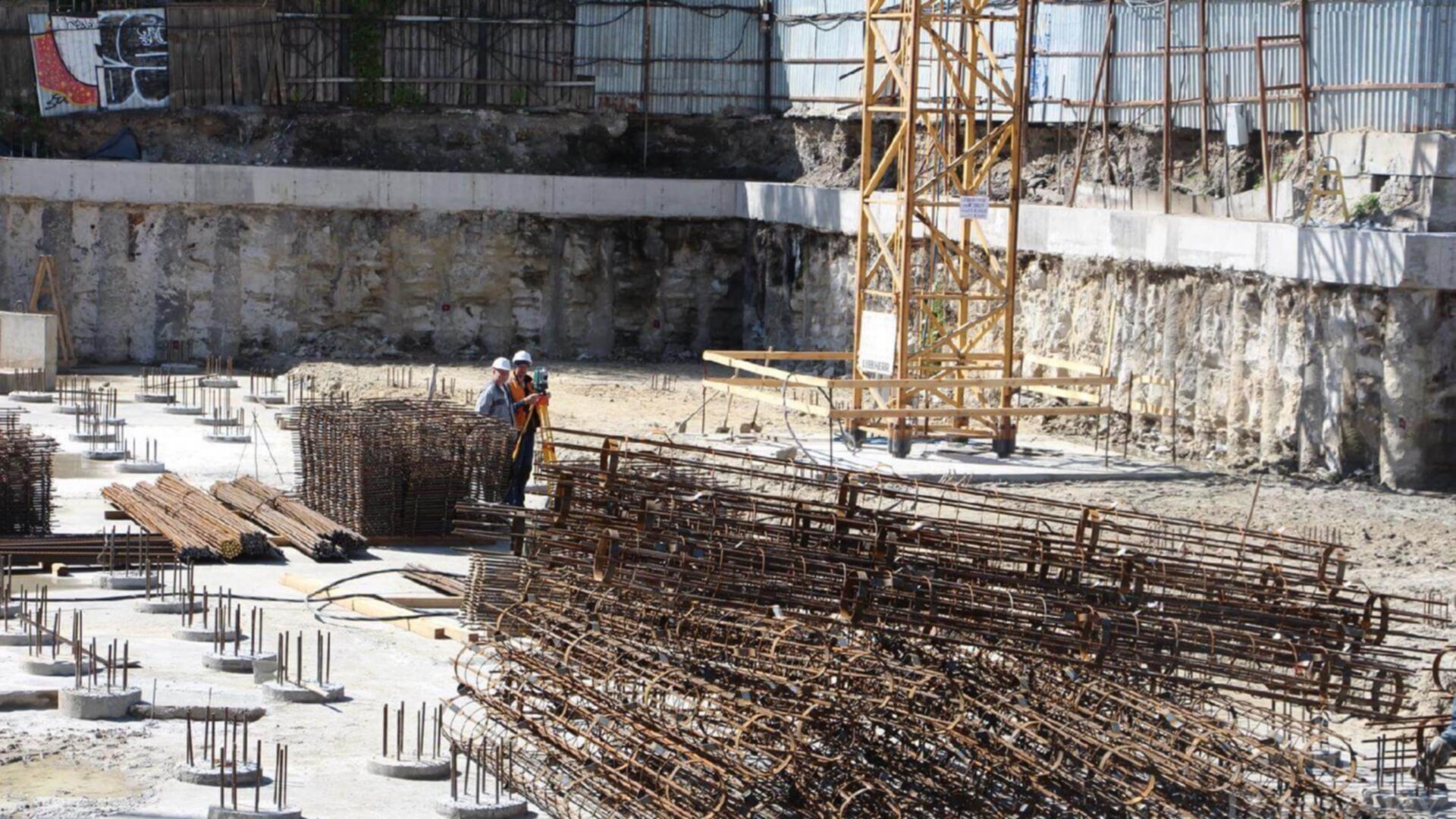

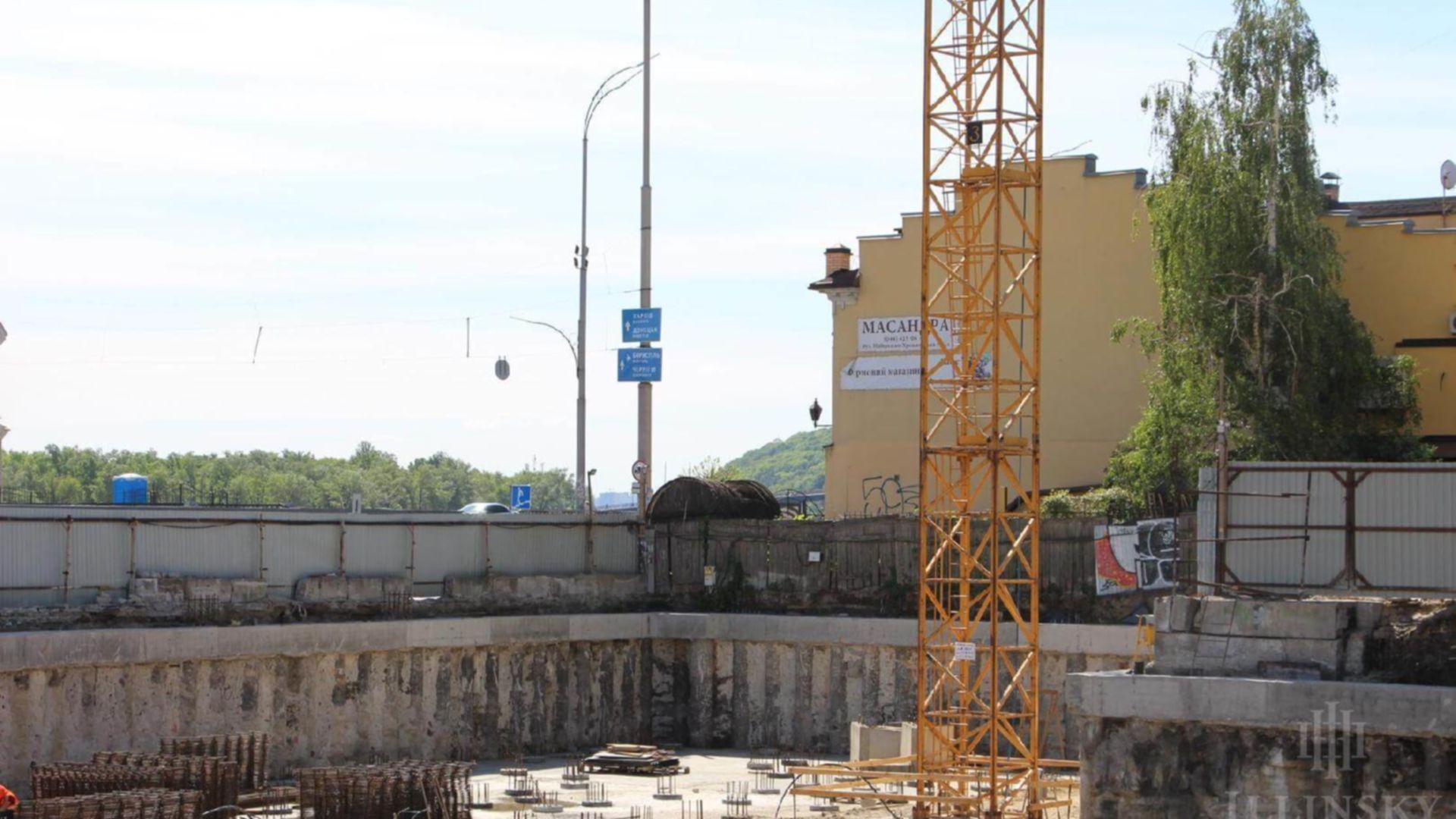

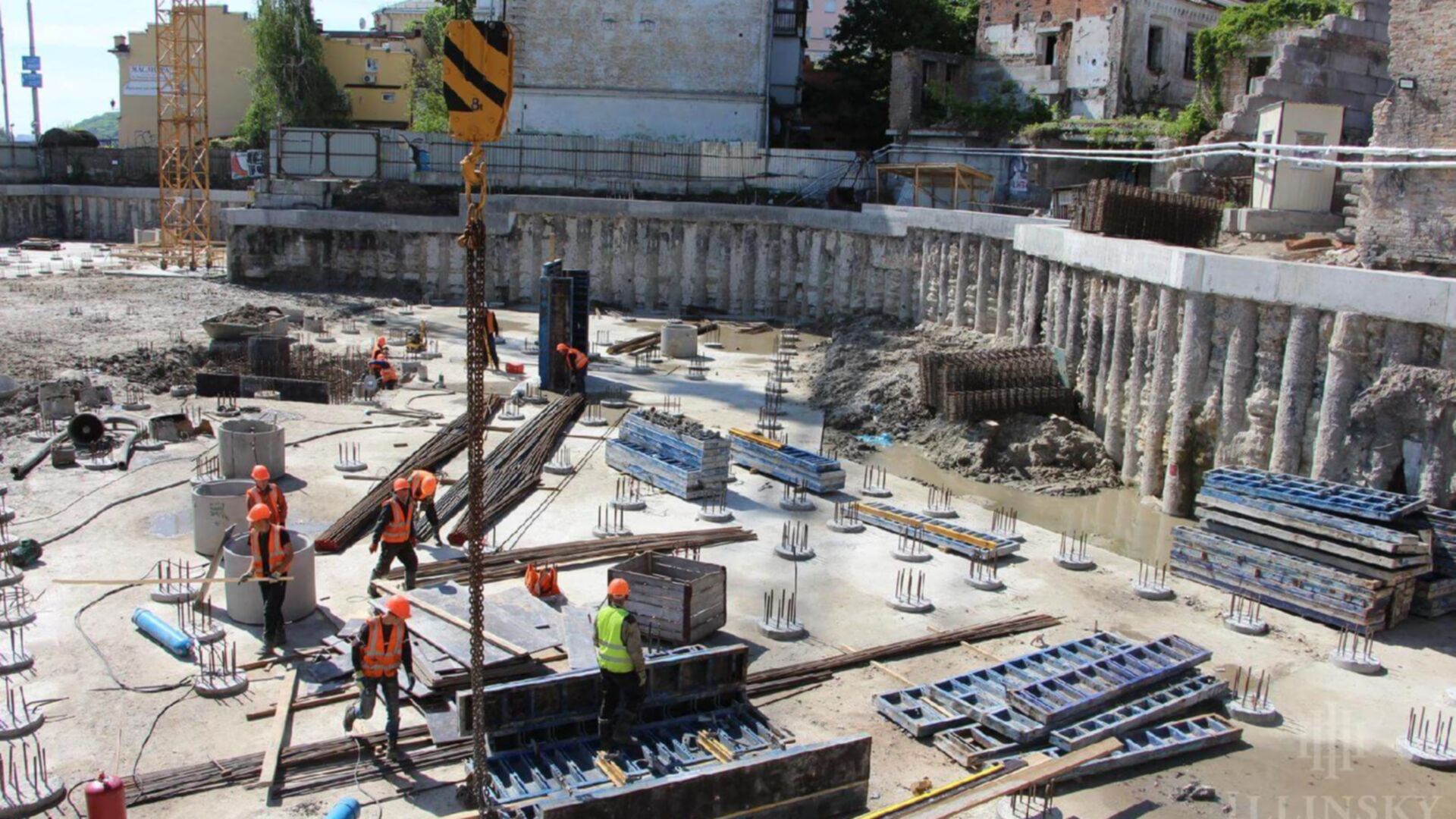

Станом на травень 2020

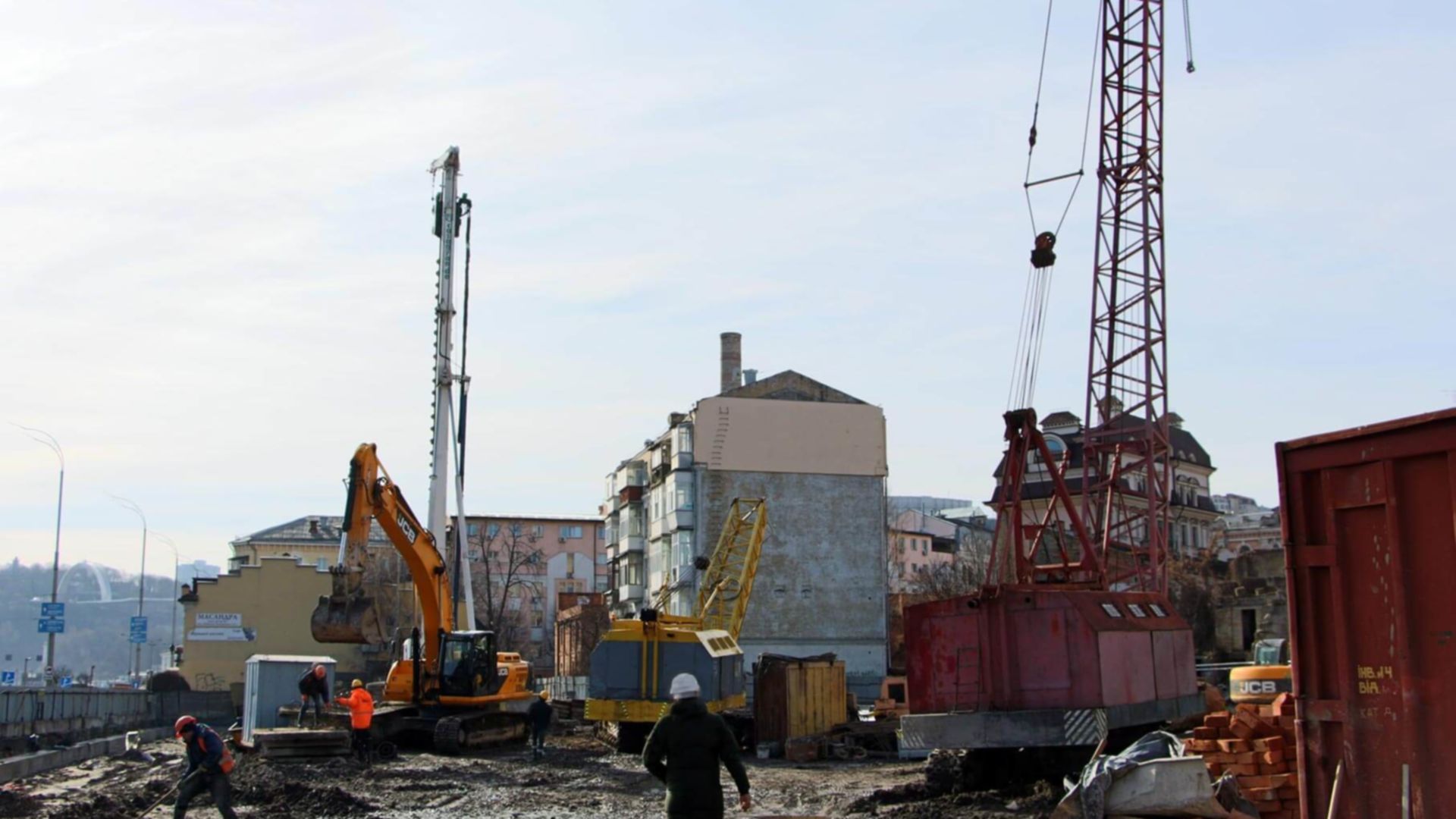

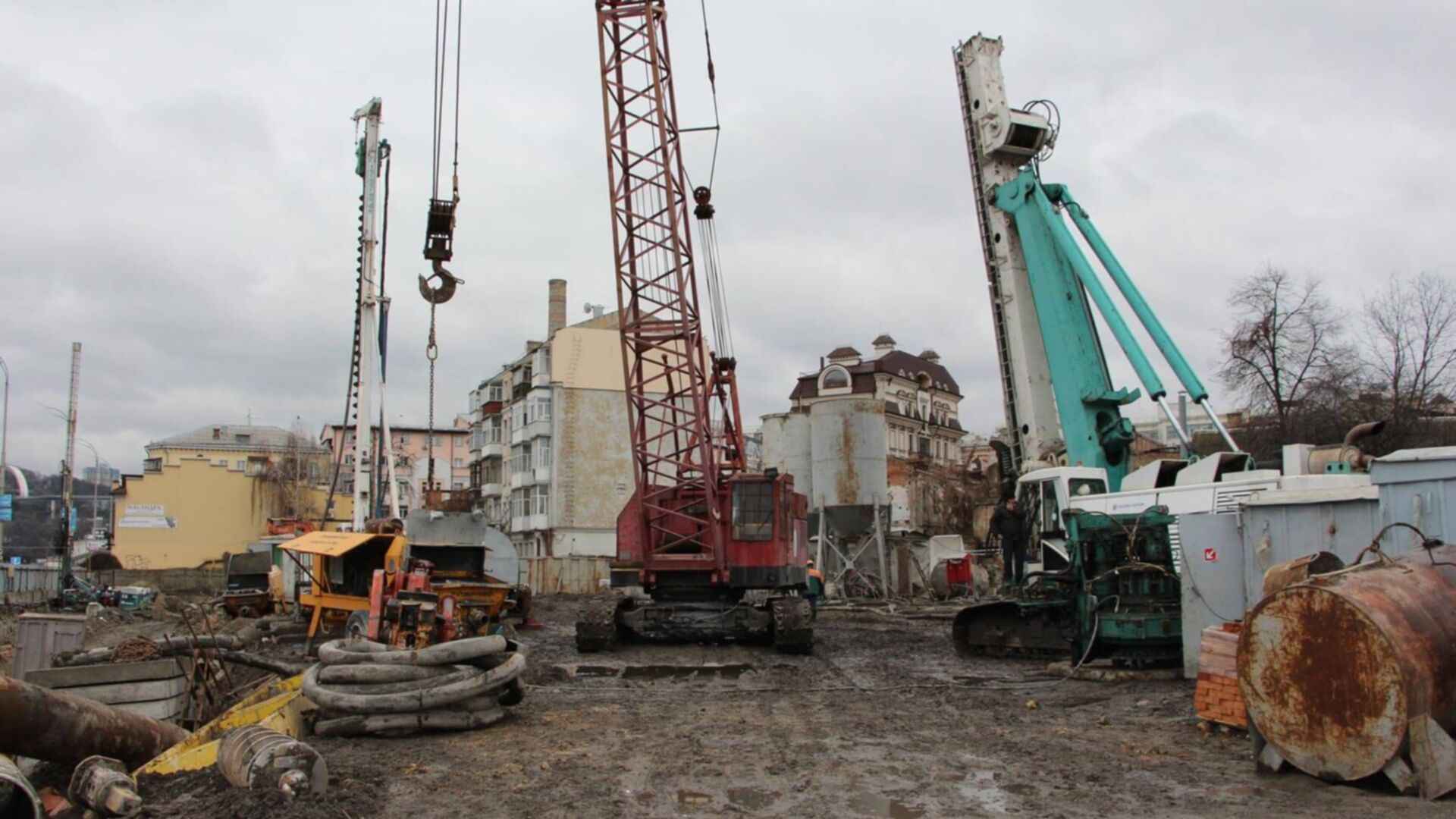

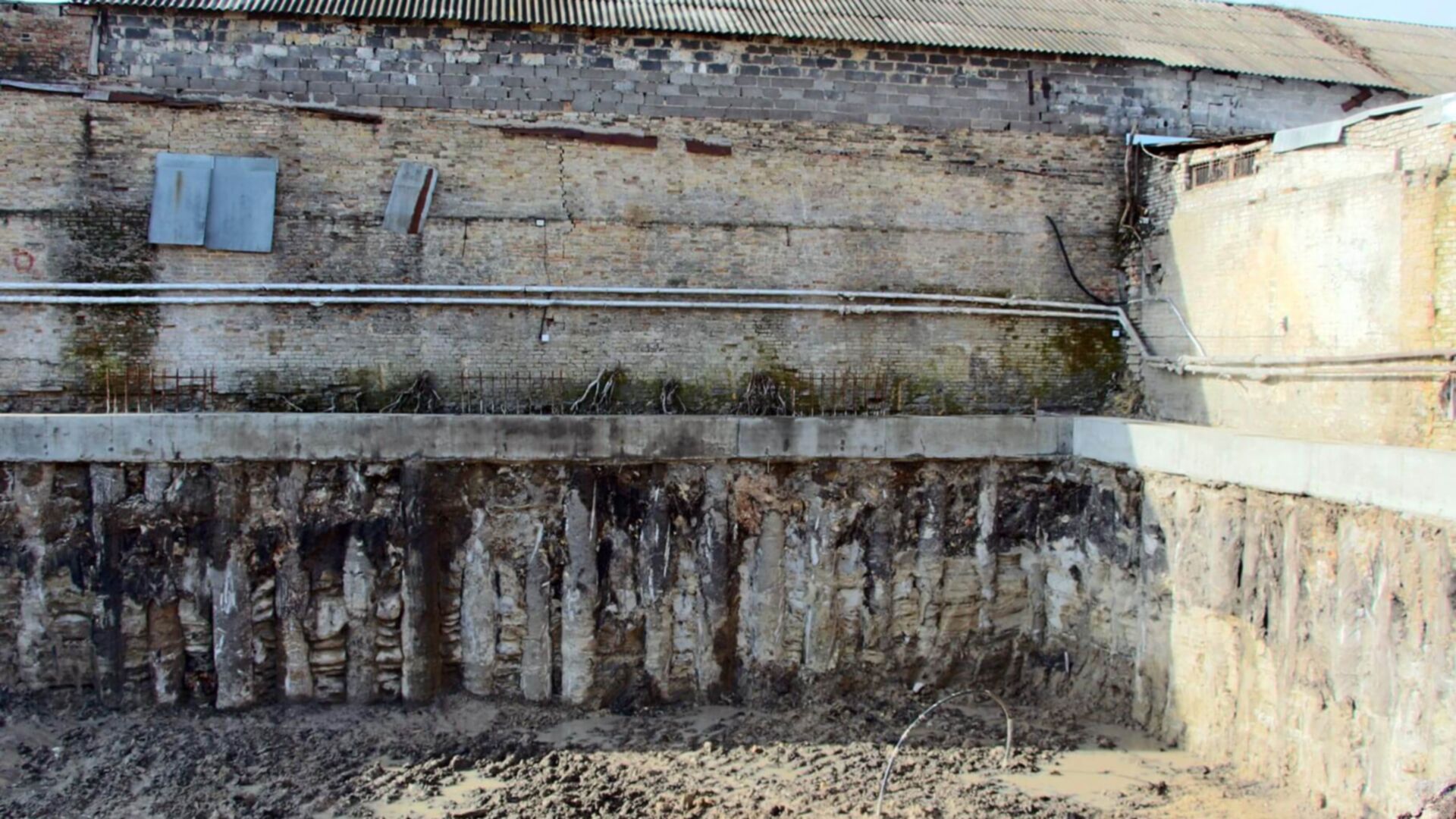

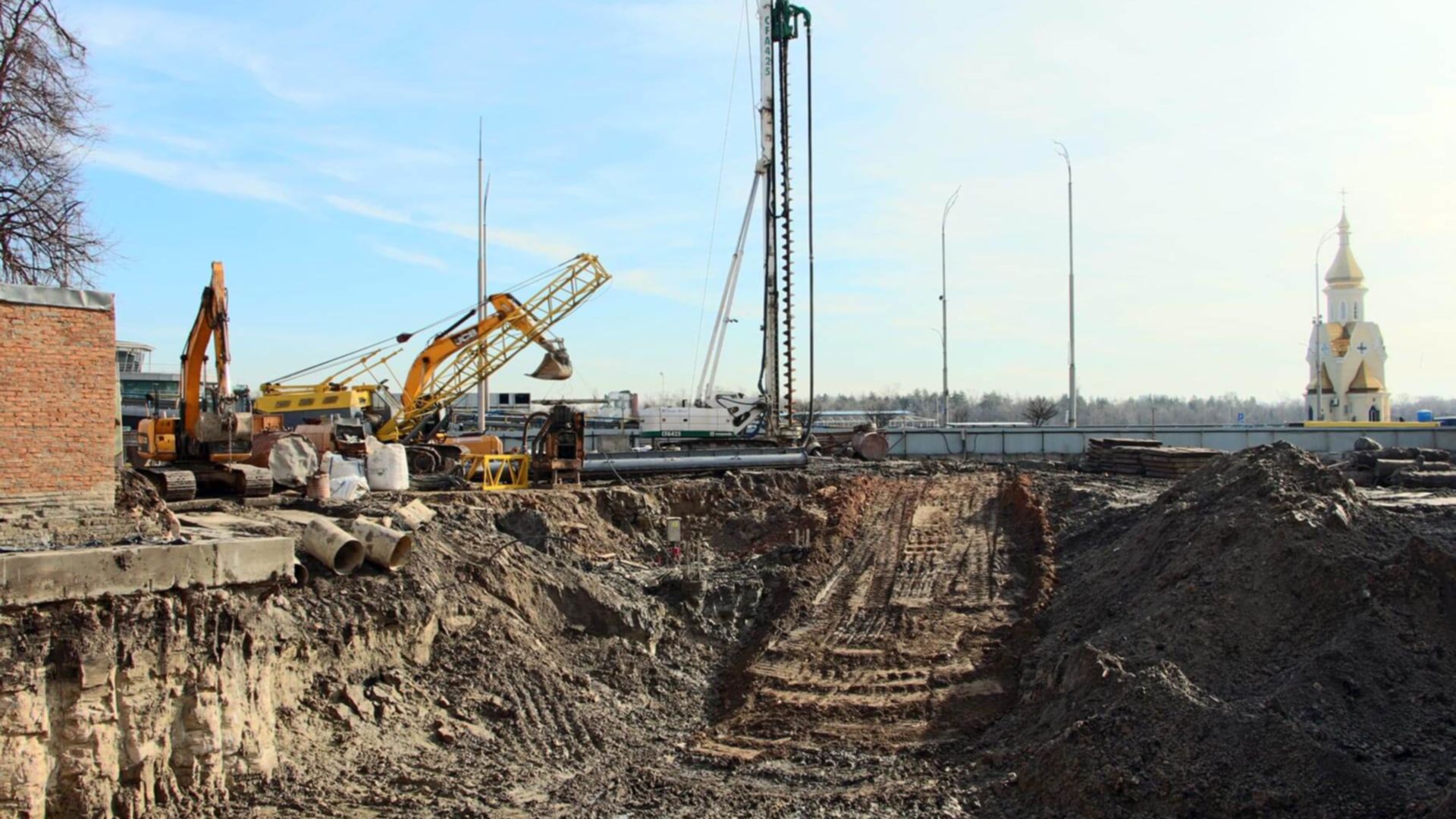

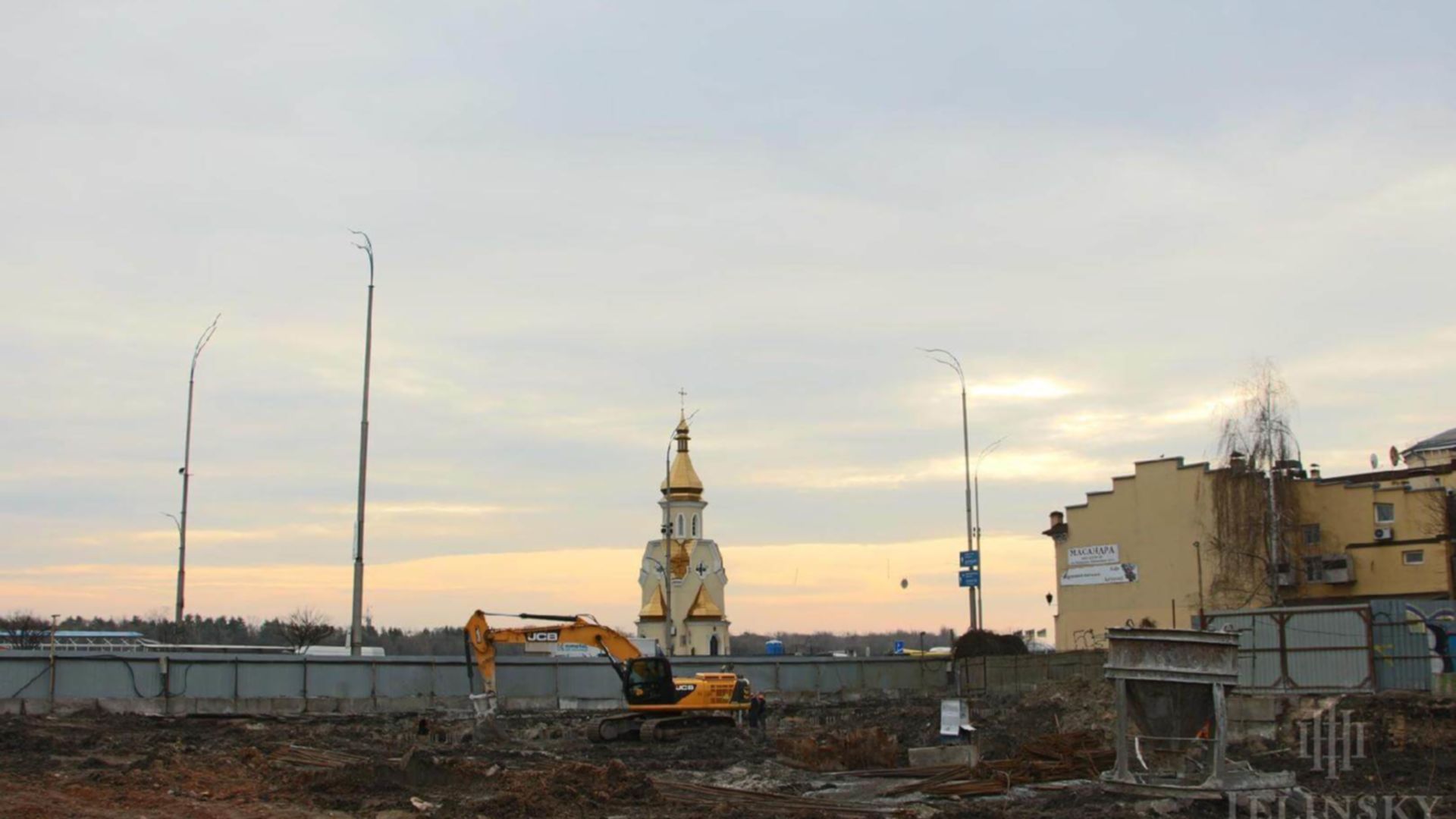

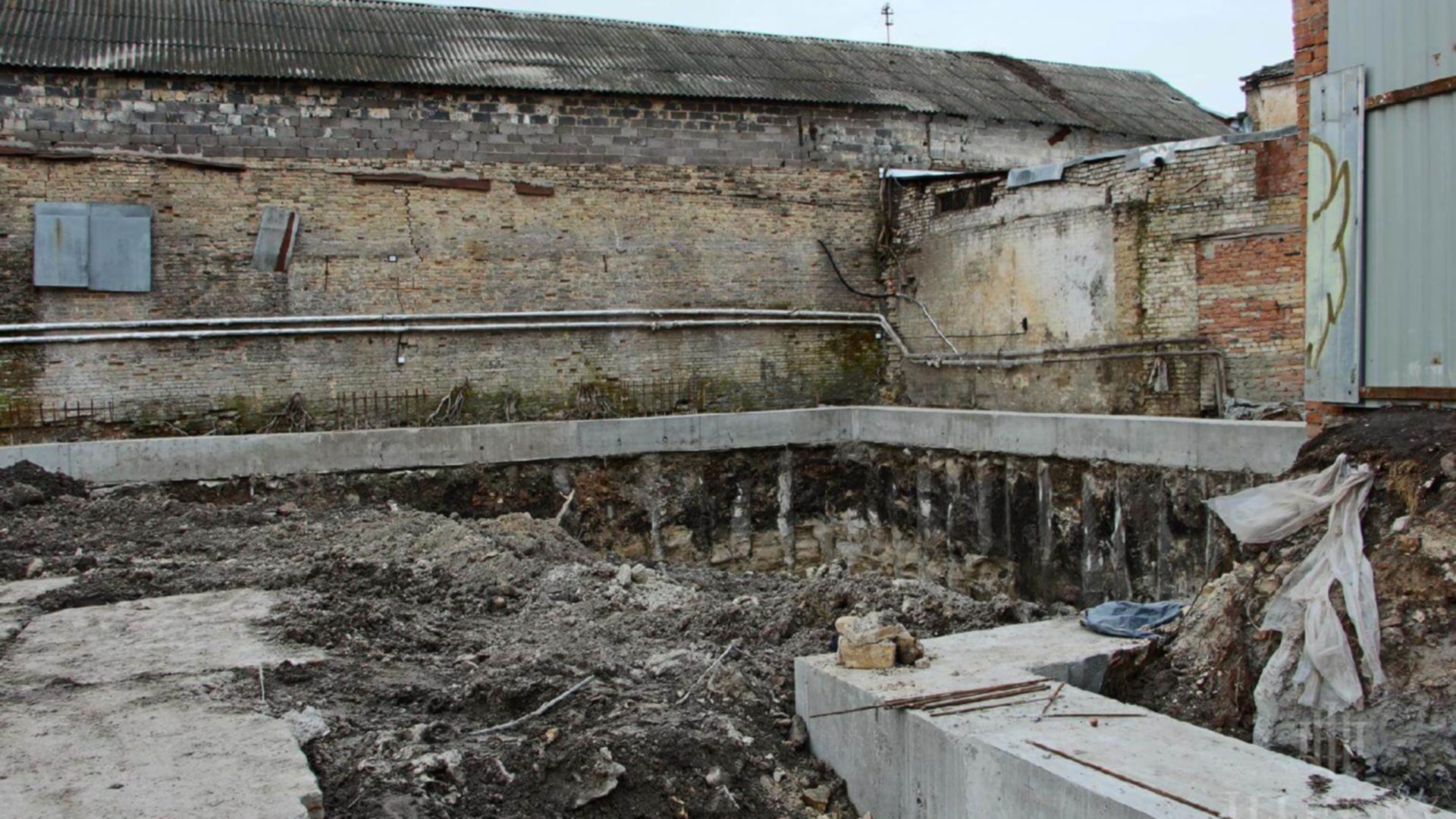

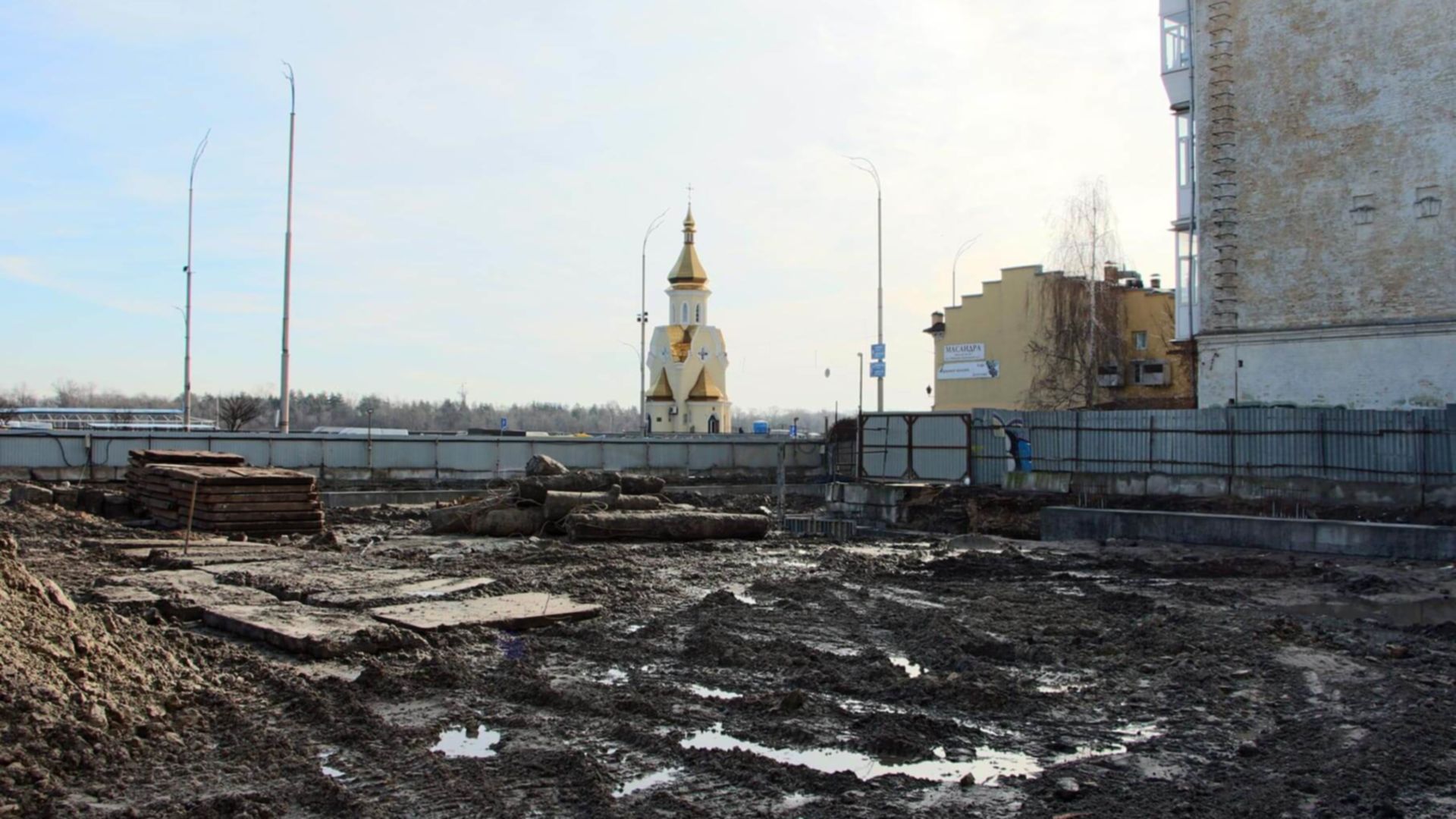

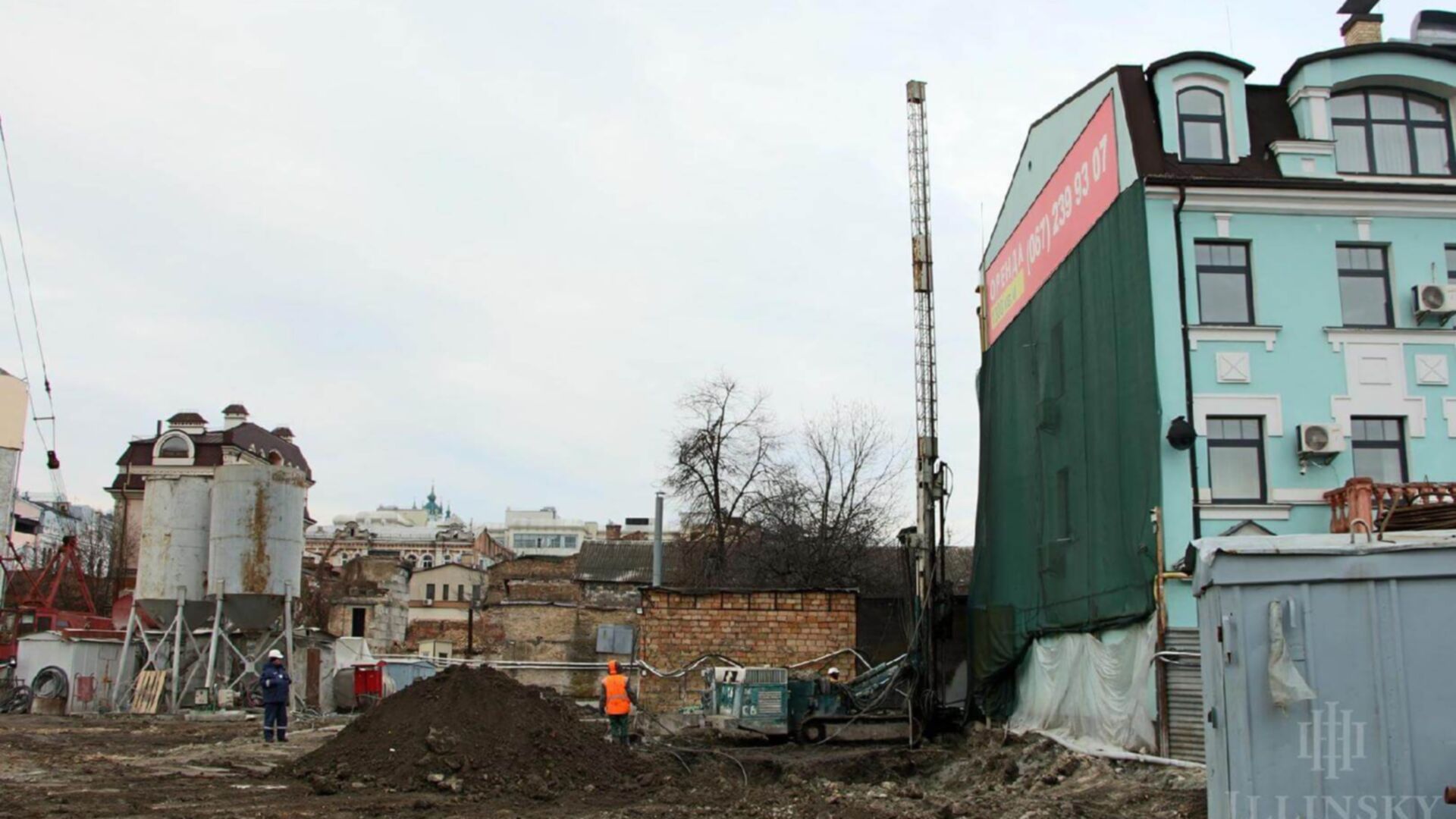

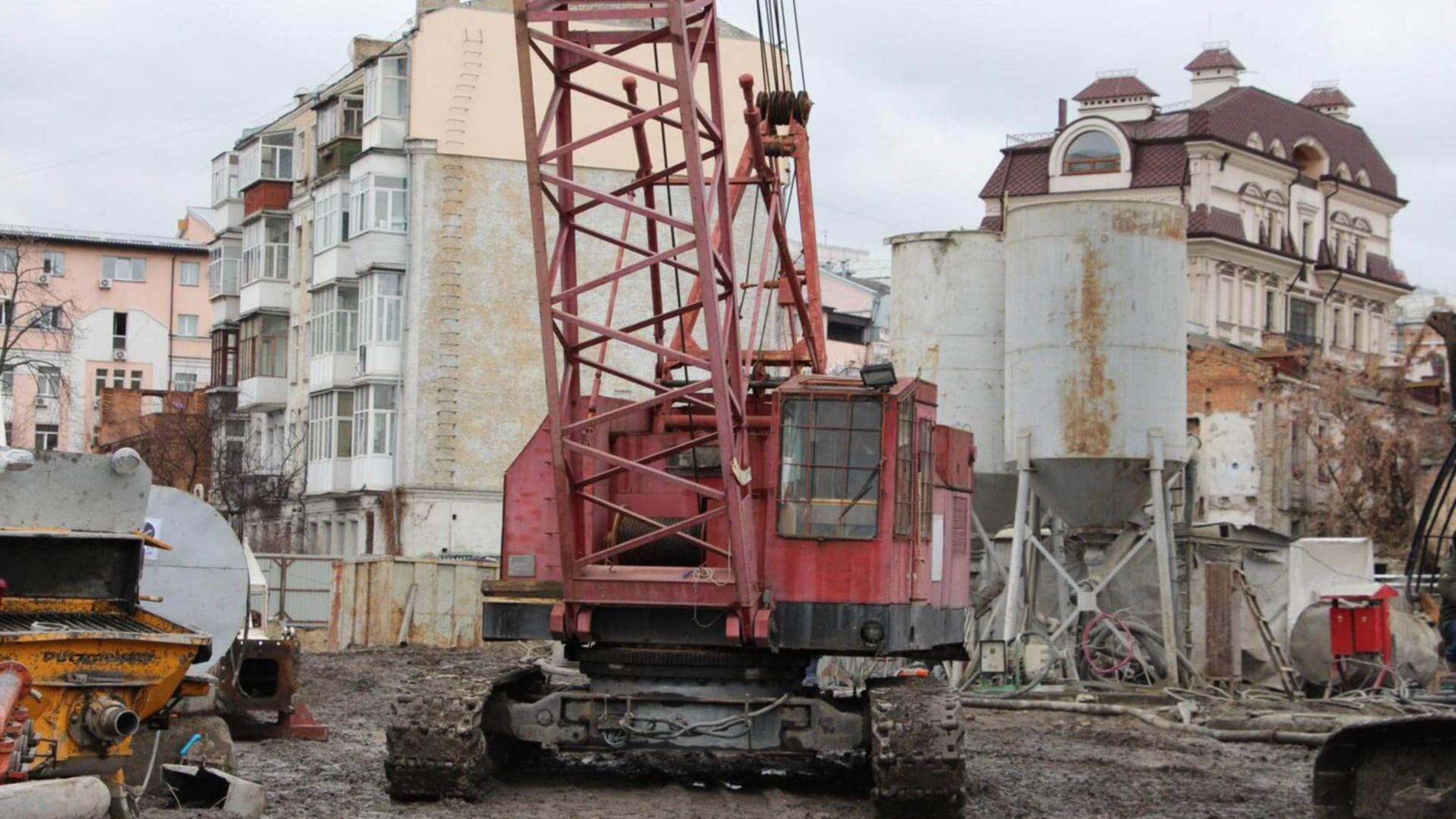

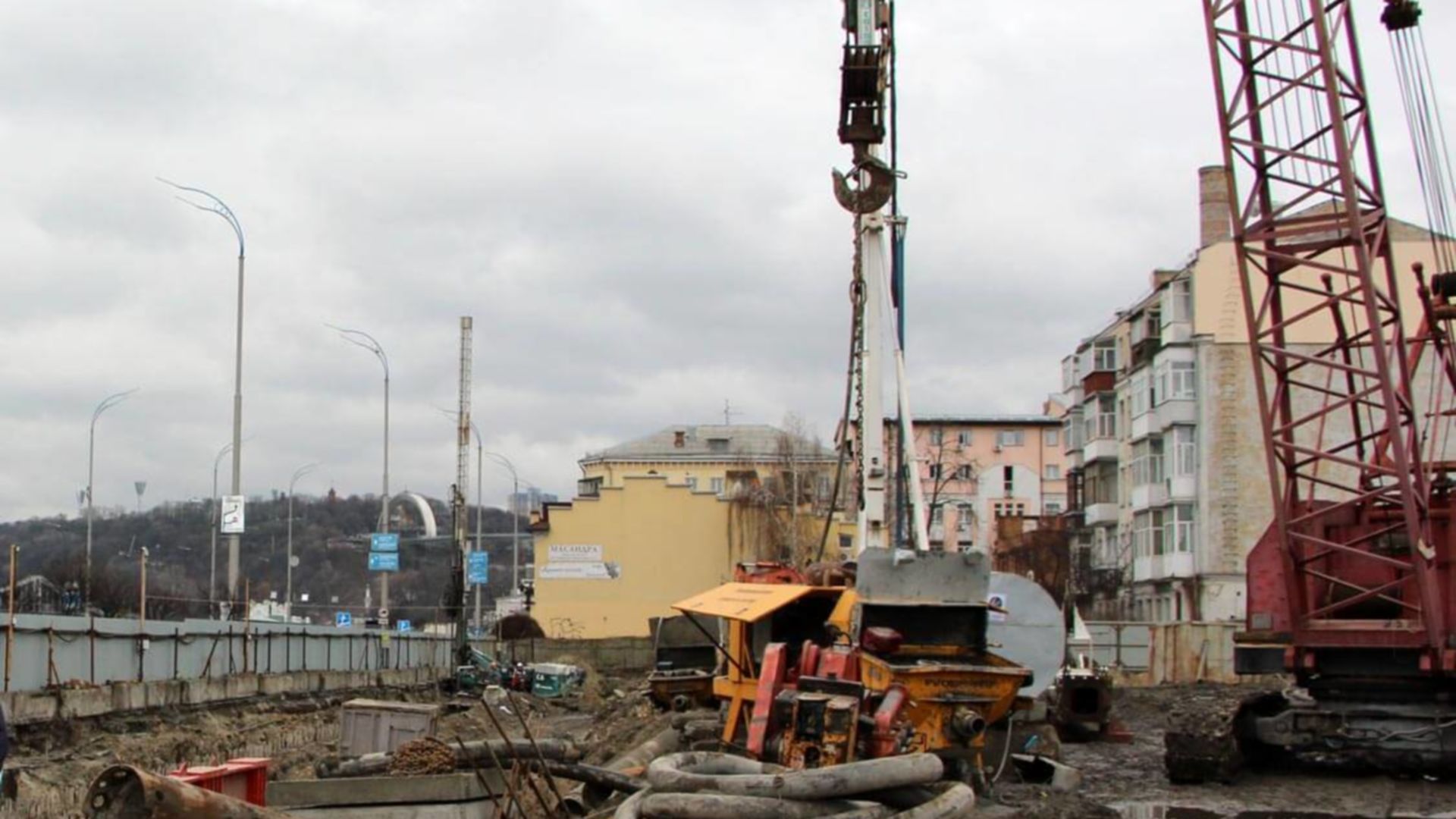

Станом на березень 2020
Секція 4
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 10 етапів з 10
Станом на квітень 2024

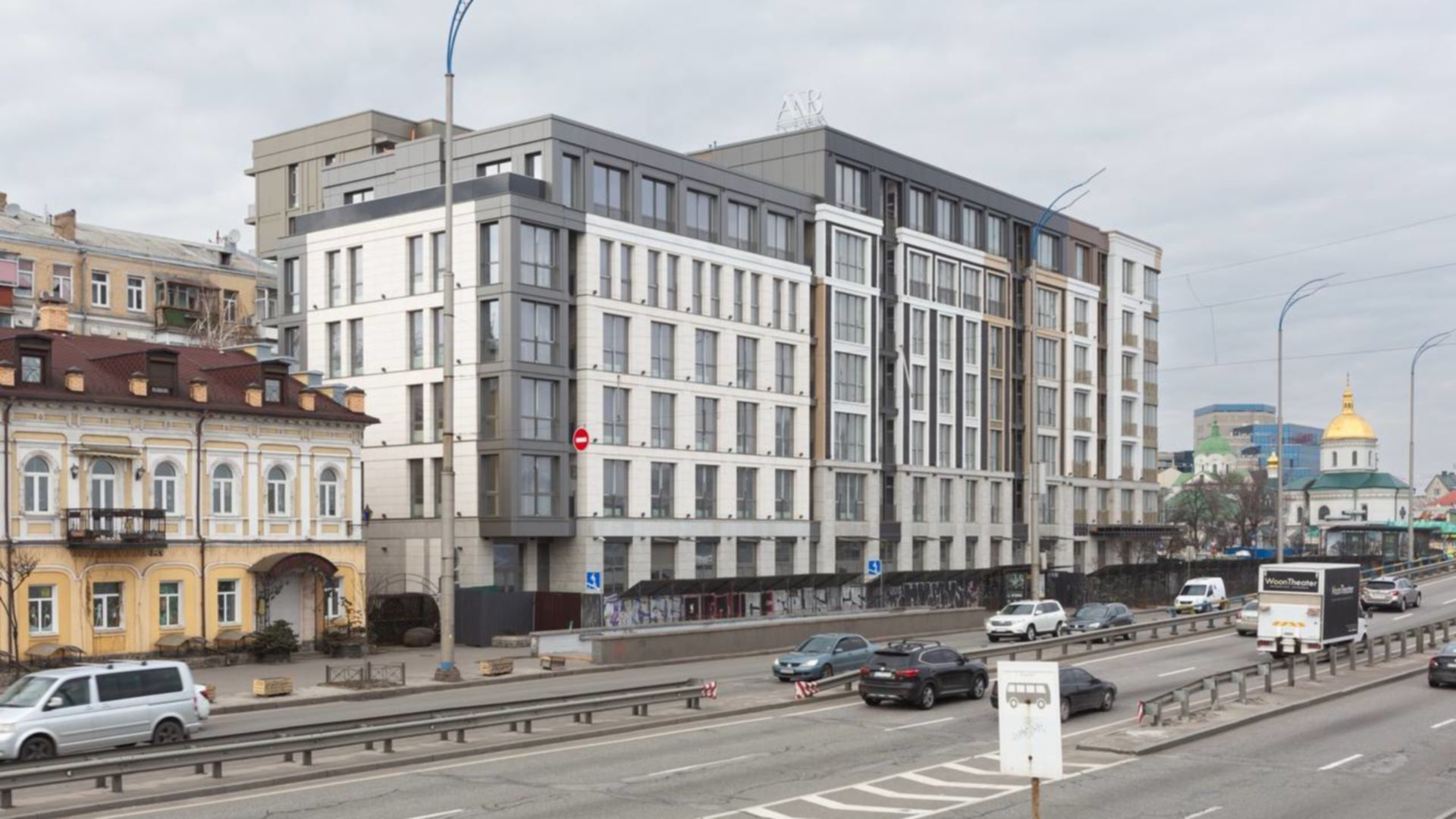

Станом на березень 2024

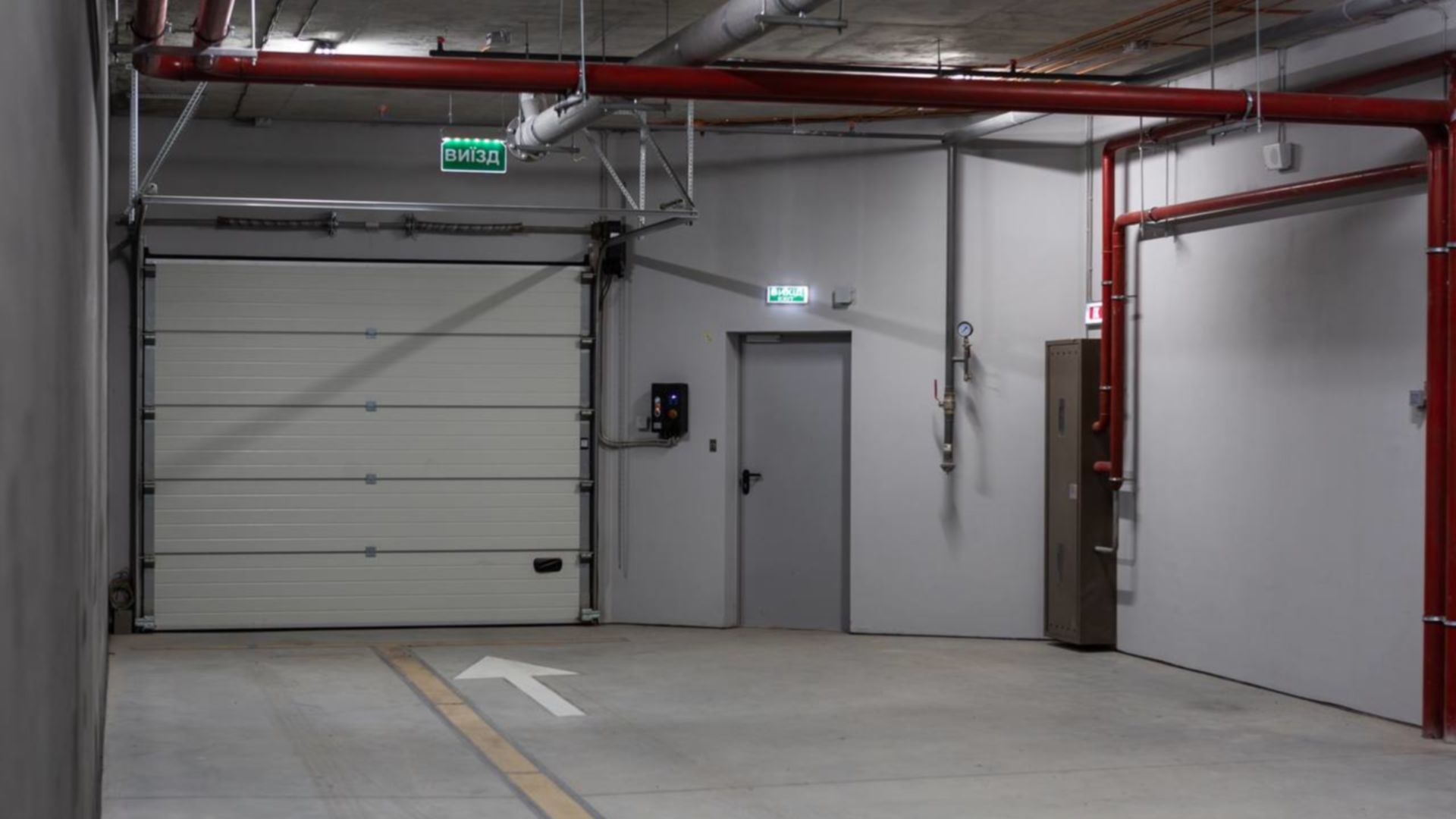

Станом на лютий 2024
перевірено інспектором DIM.RIA

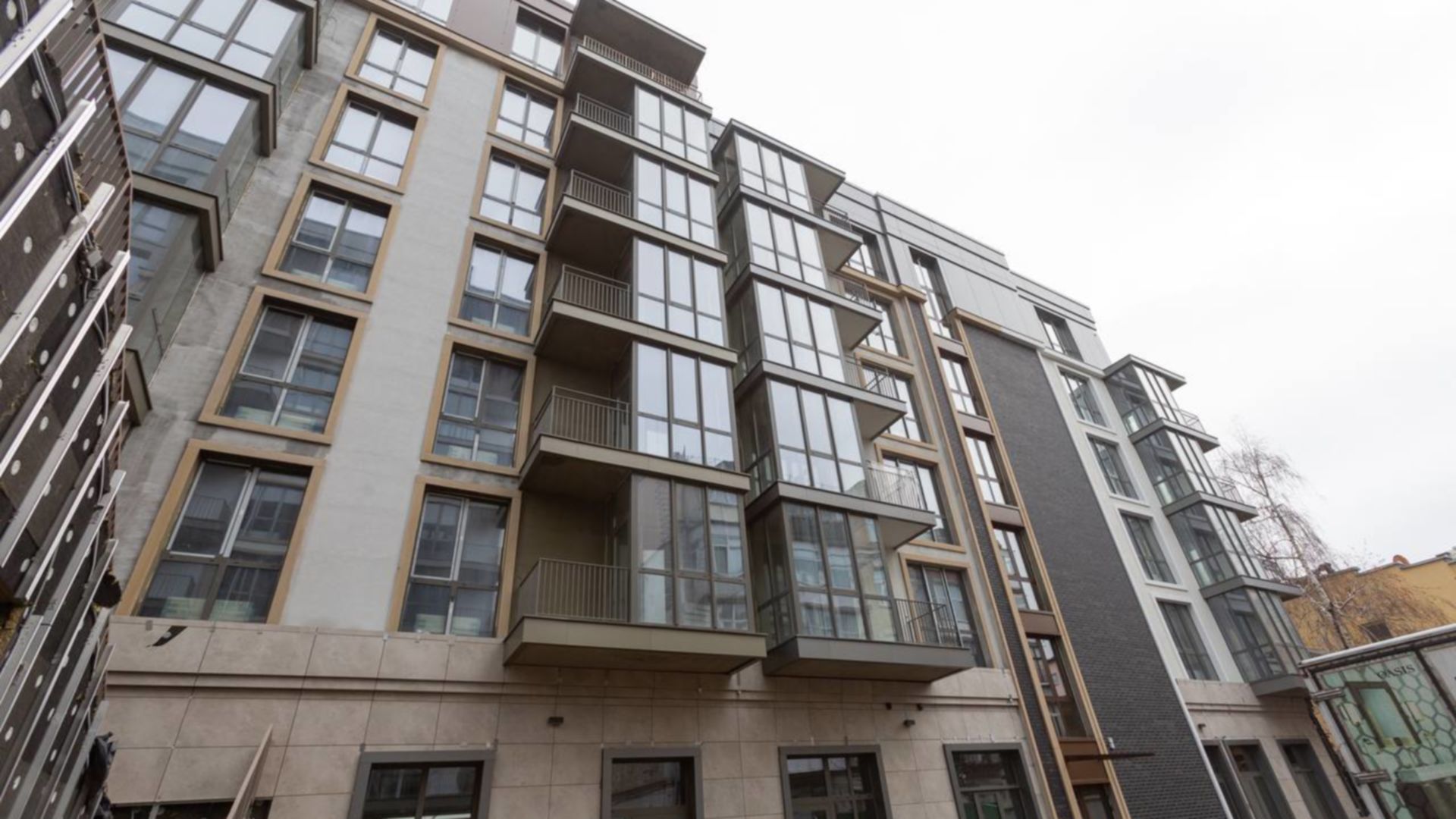

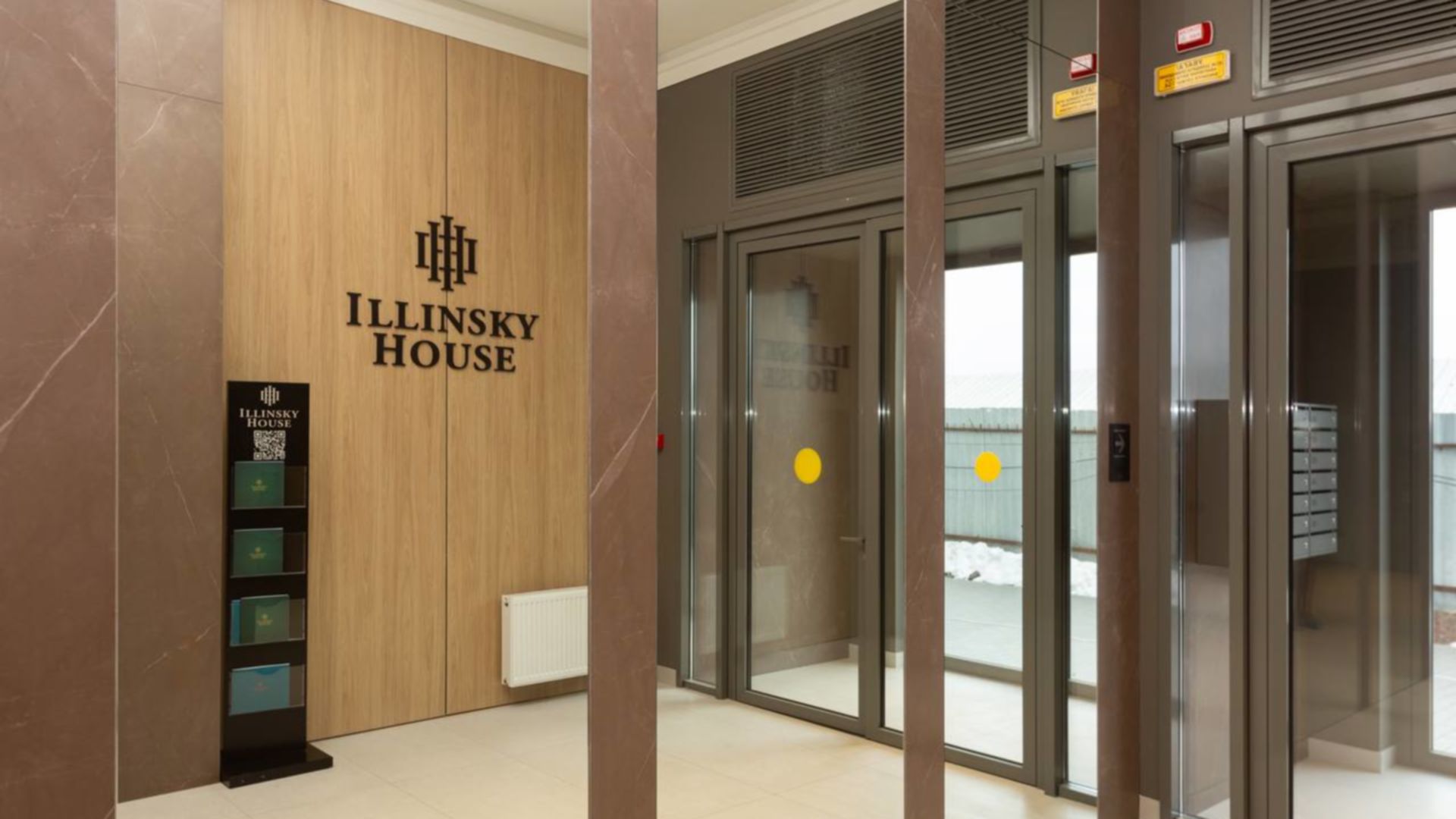

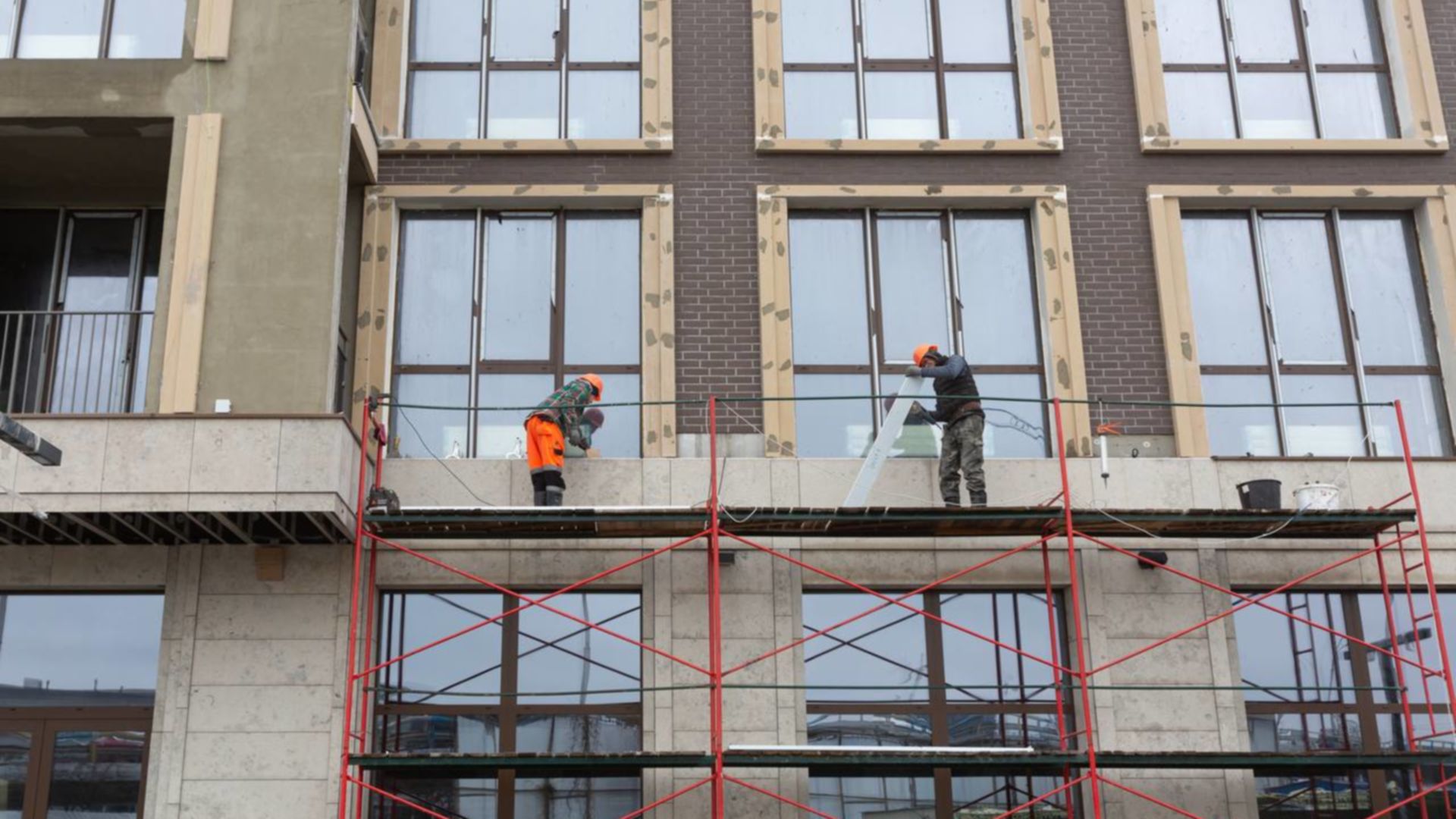

Станом на січень 2024

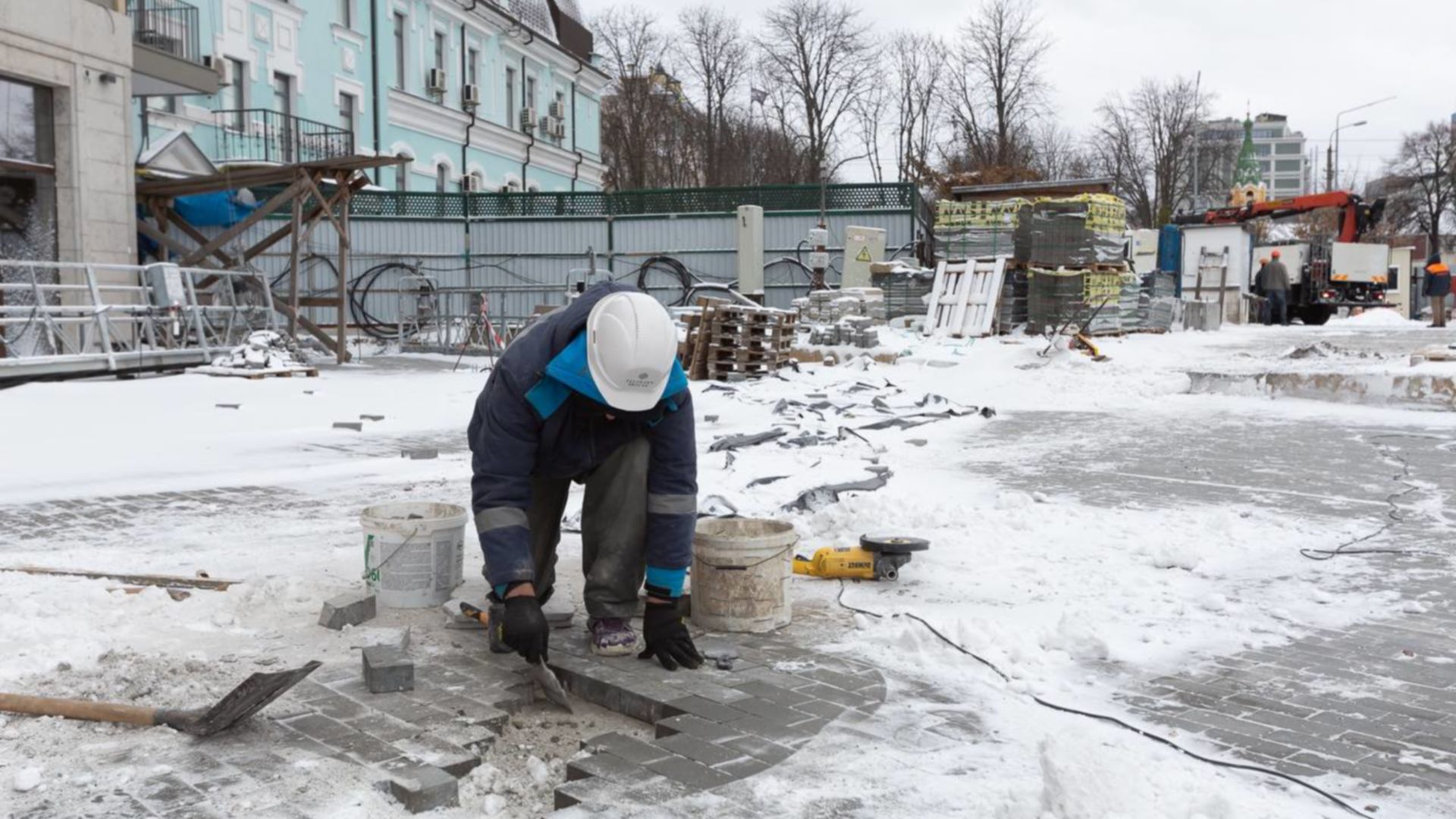

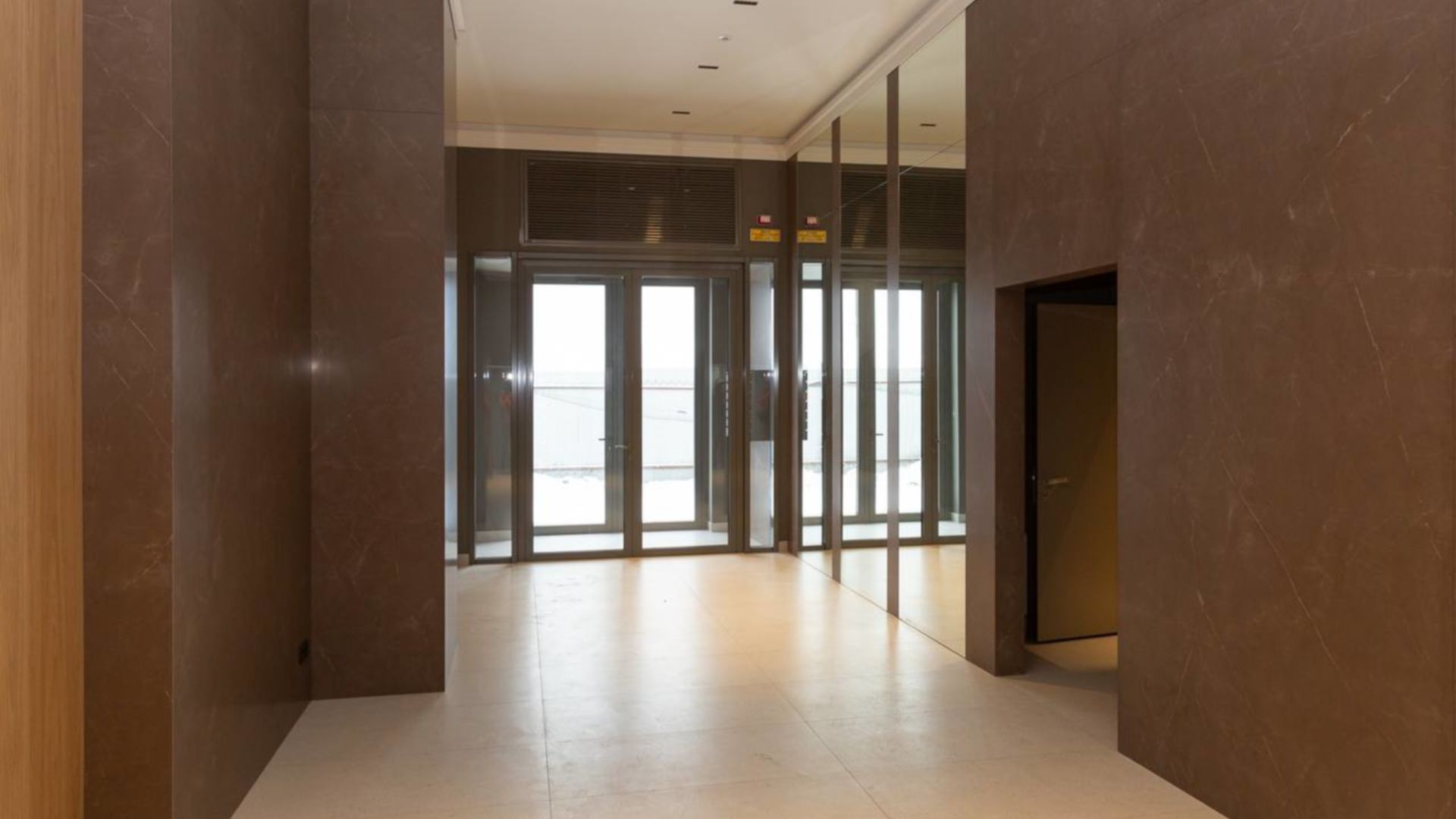

Станом на грудень 2023

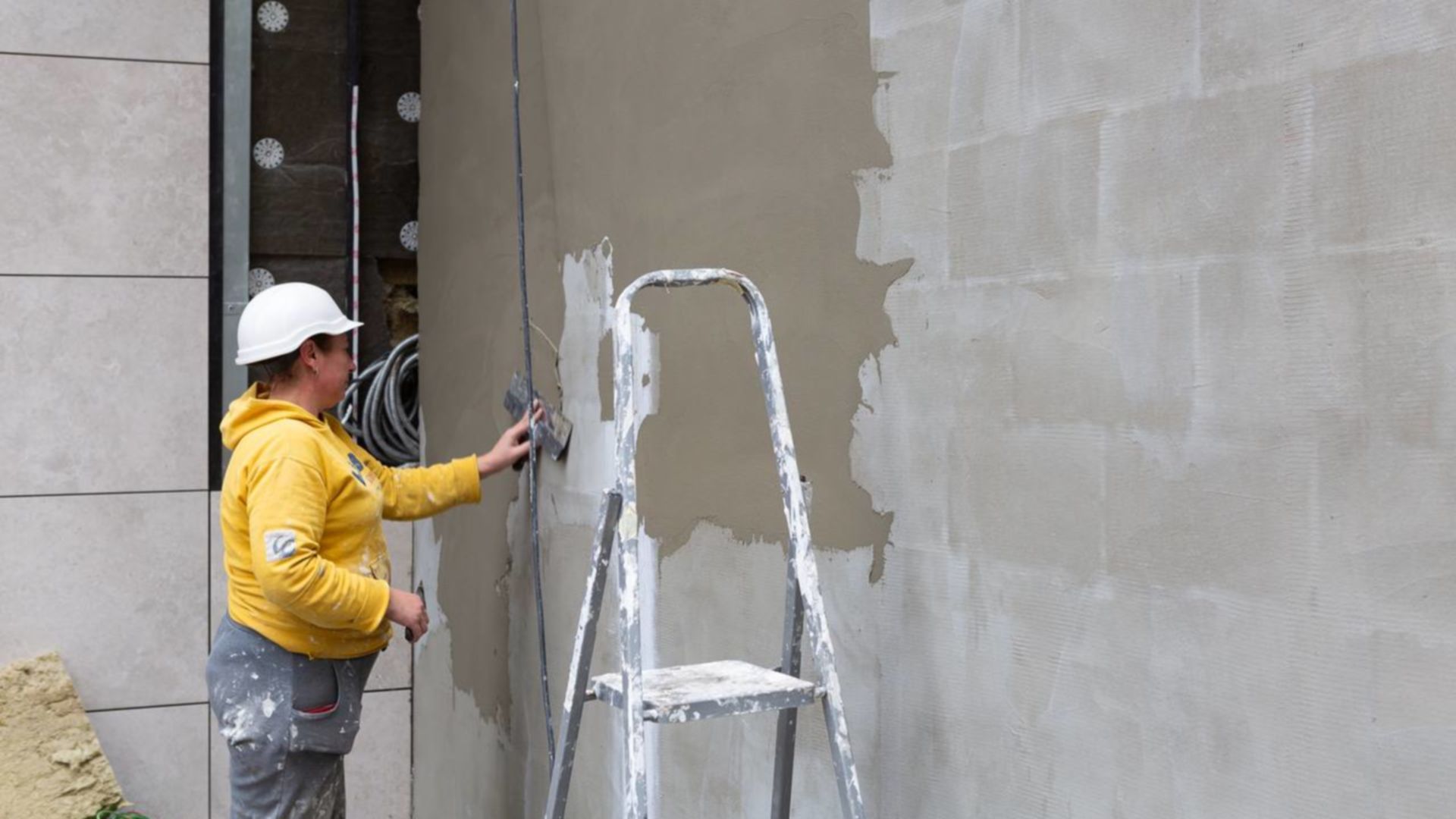

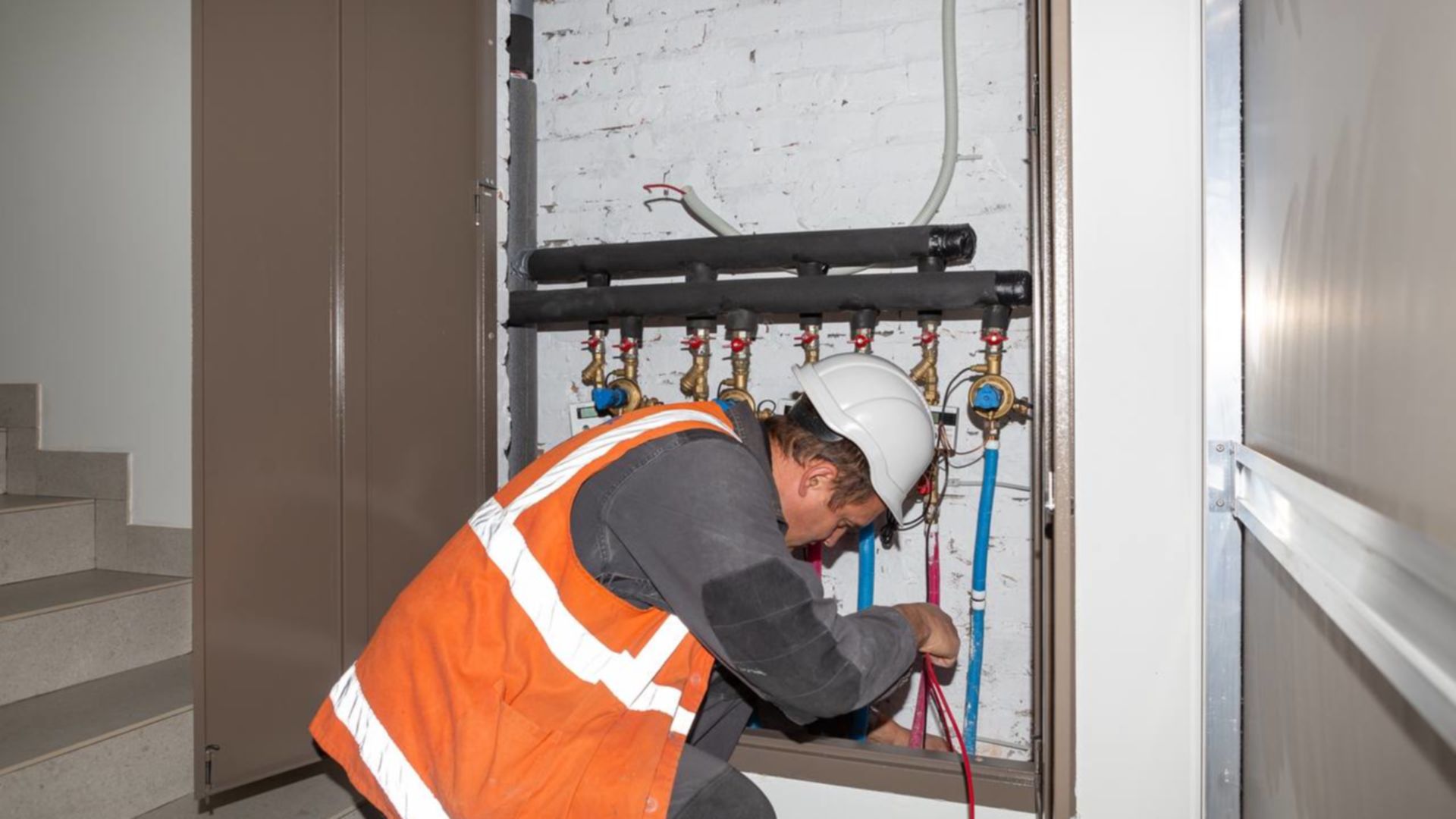

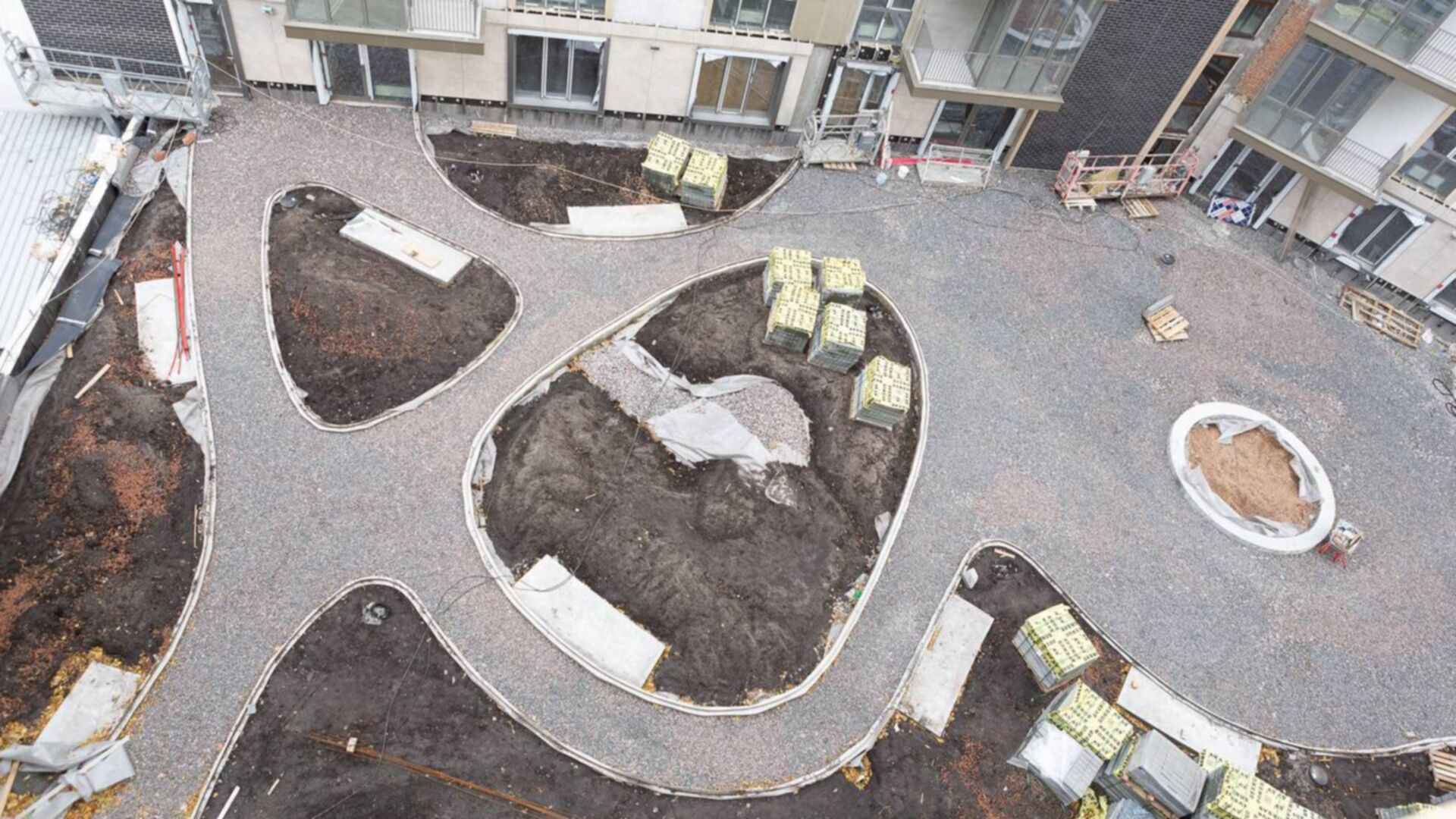

Станом на листопад 2023
Станом на жовтень 2023

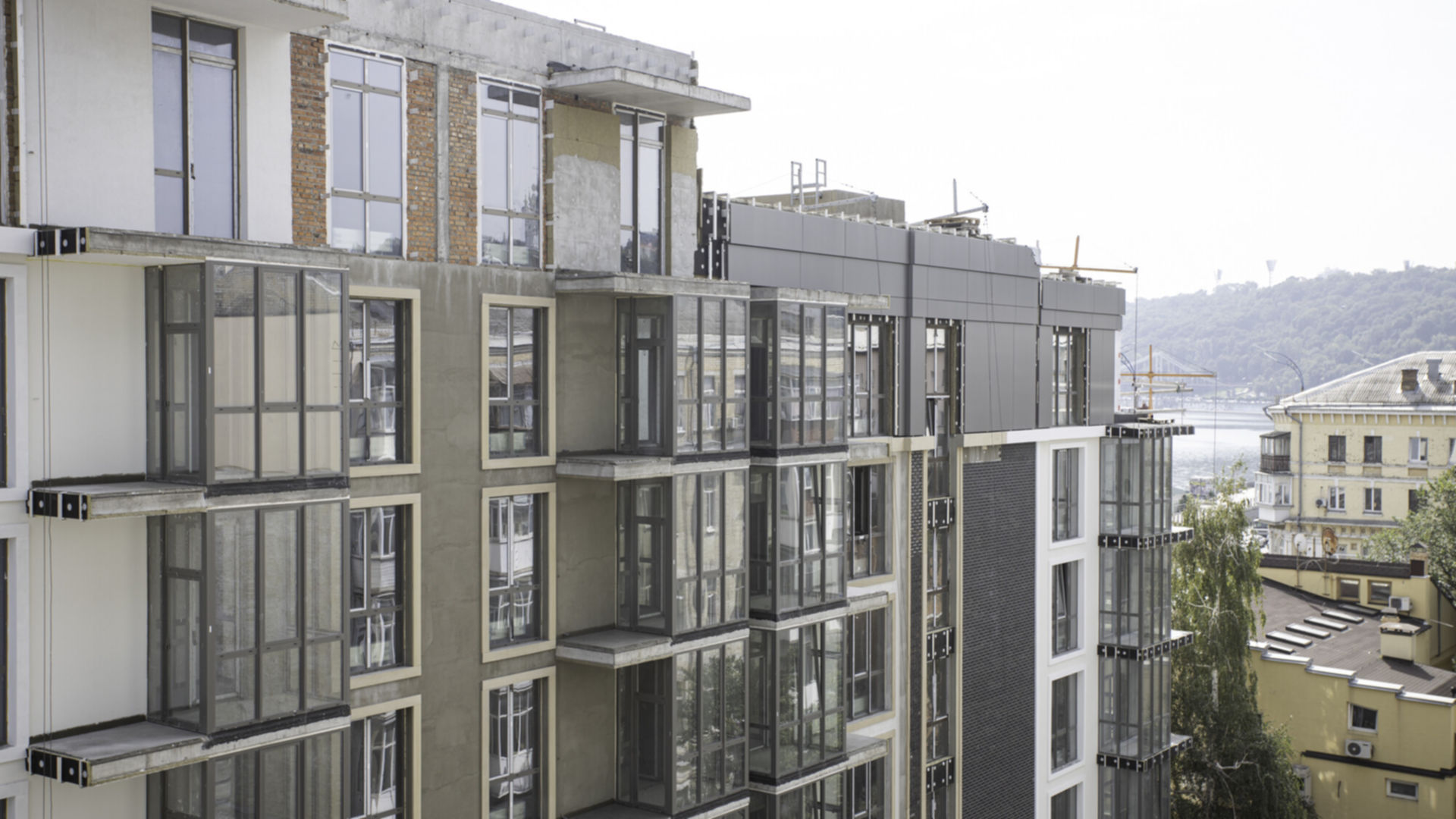

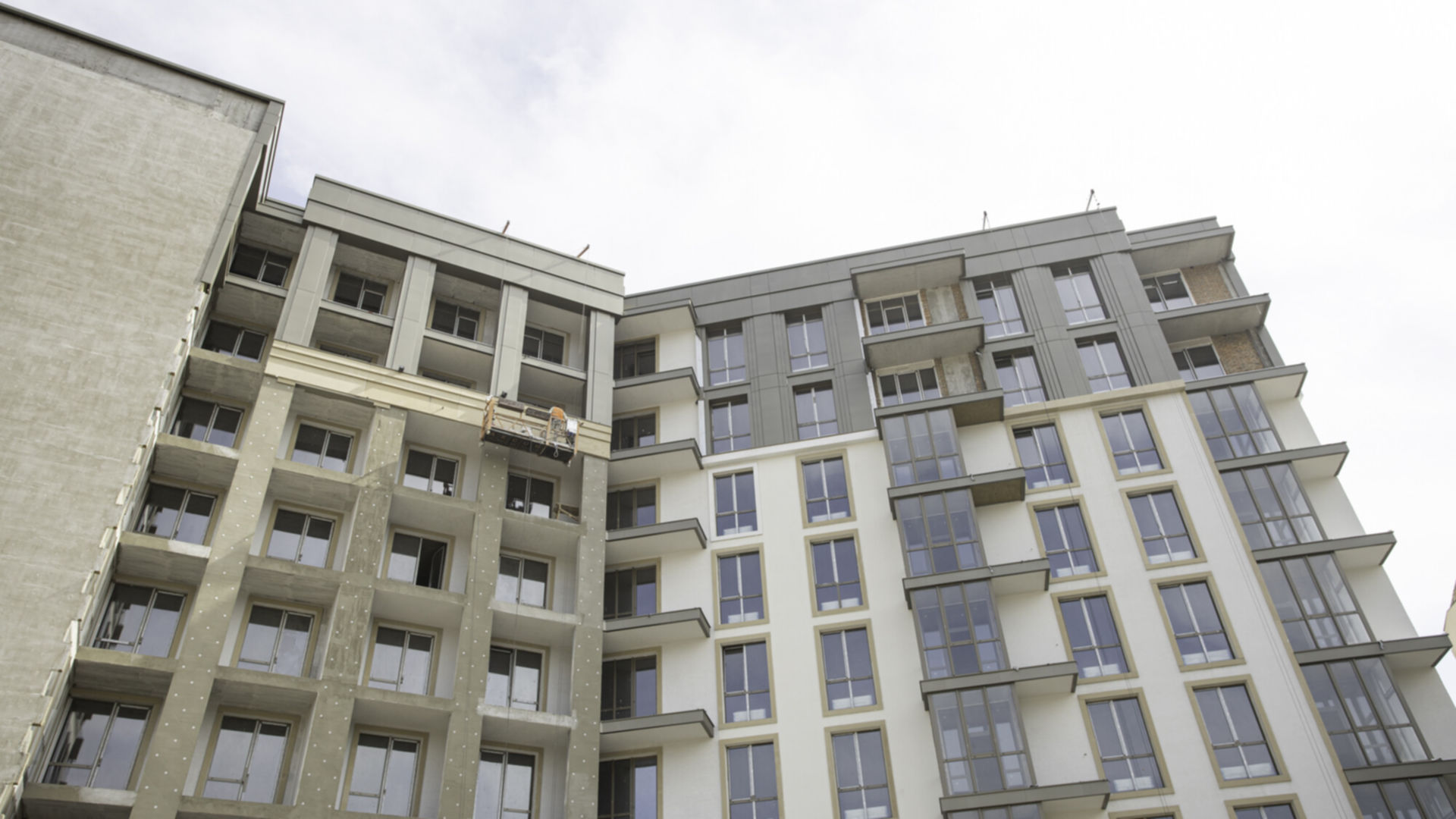

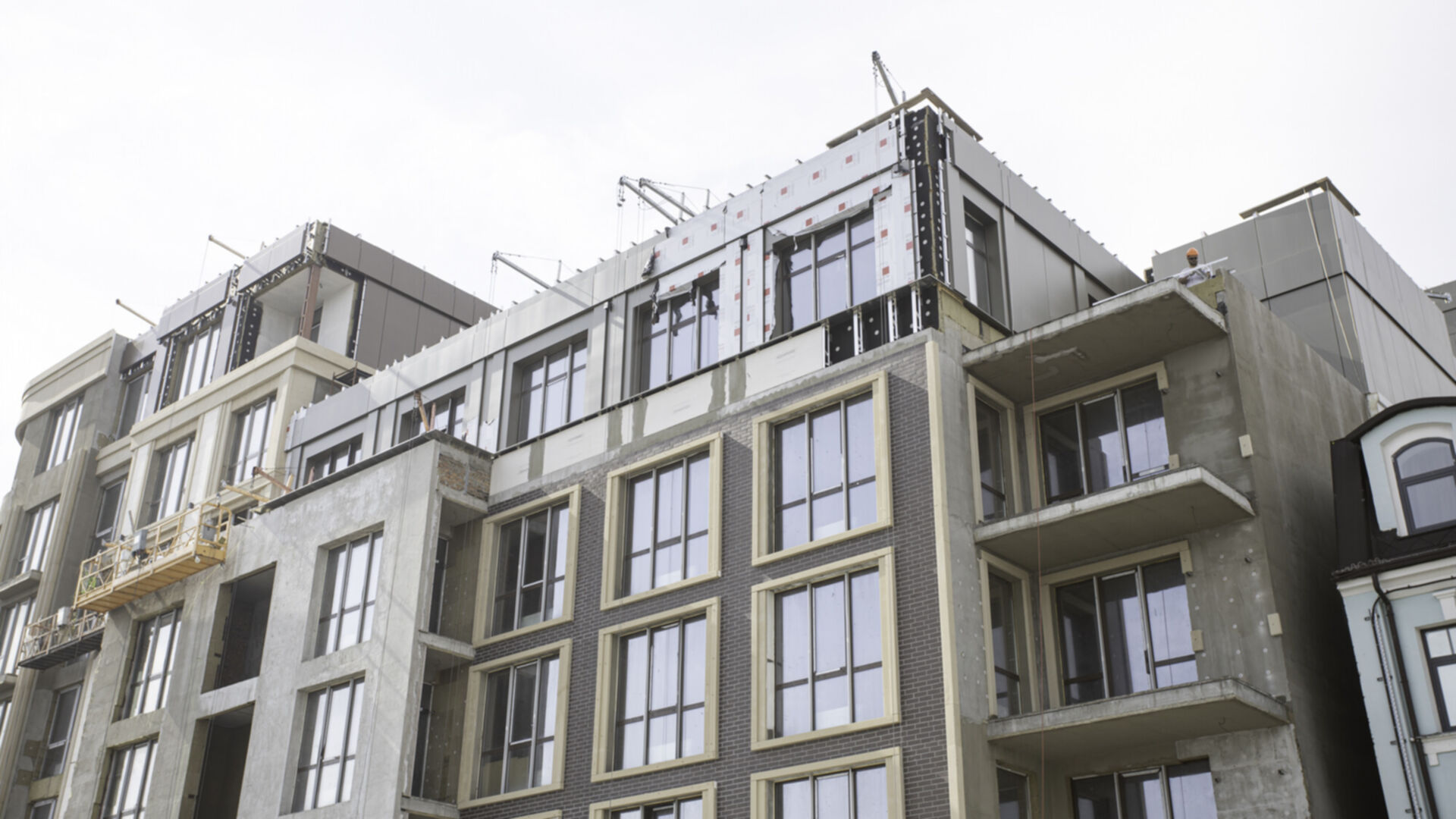

Станом на вересень 2023
Станом на серпень 2023

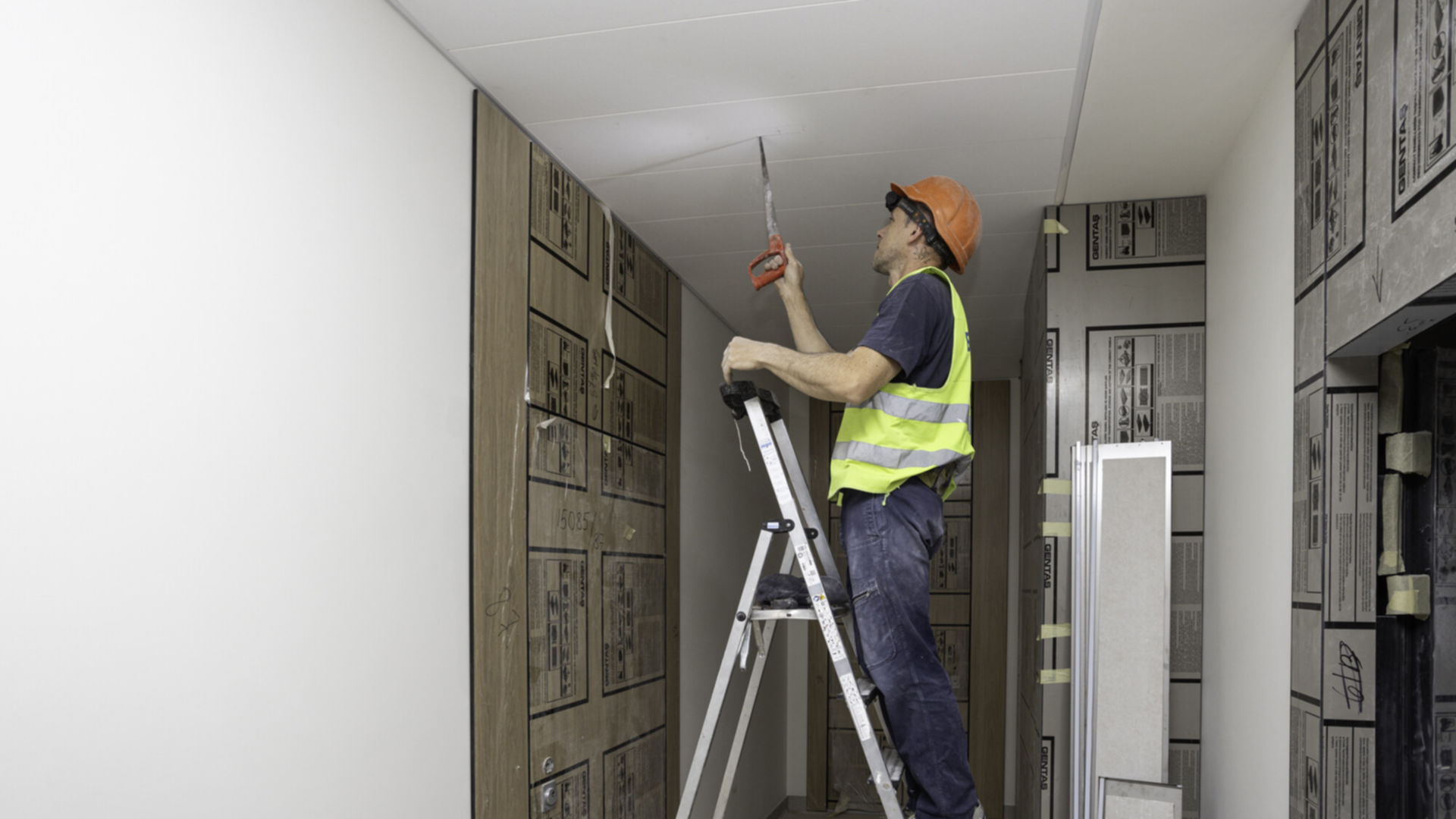

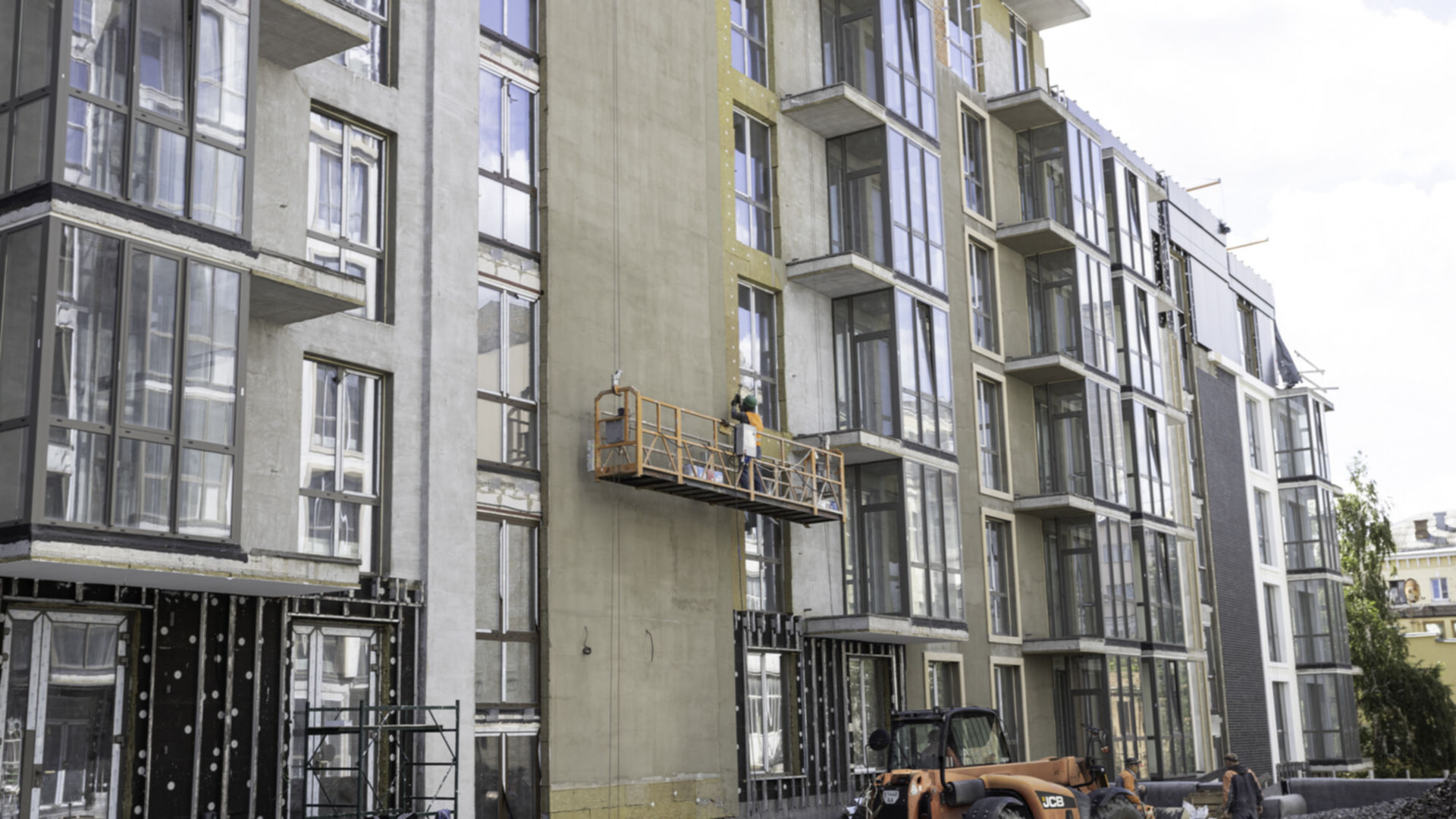

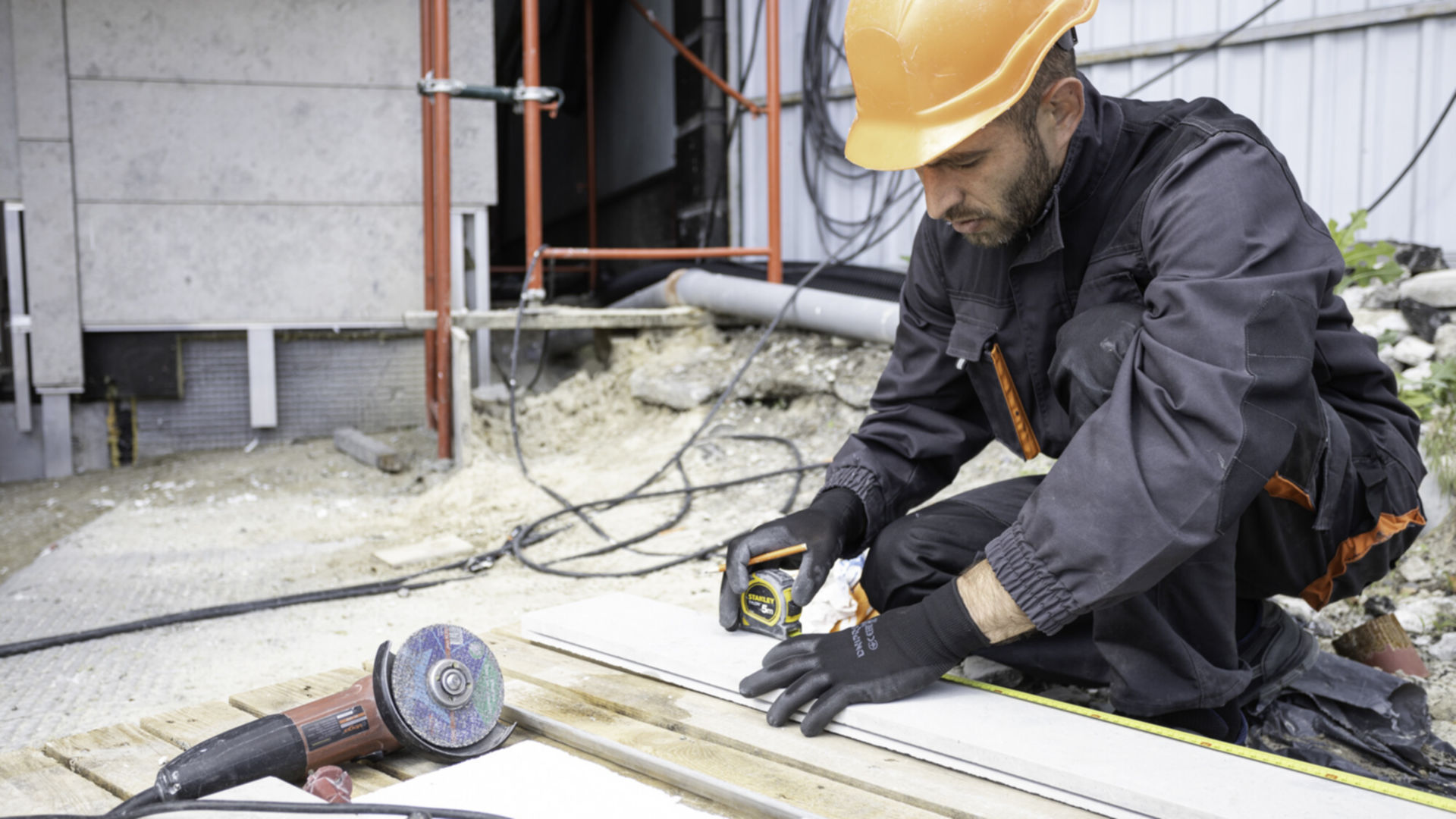

Станом на липень 2023

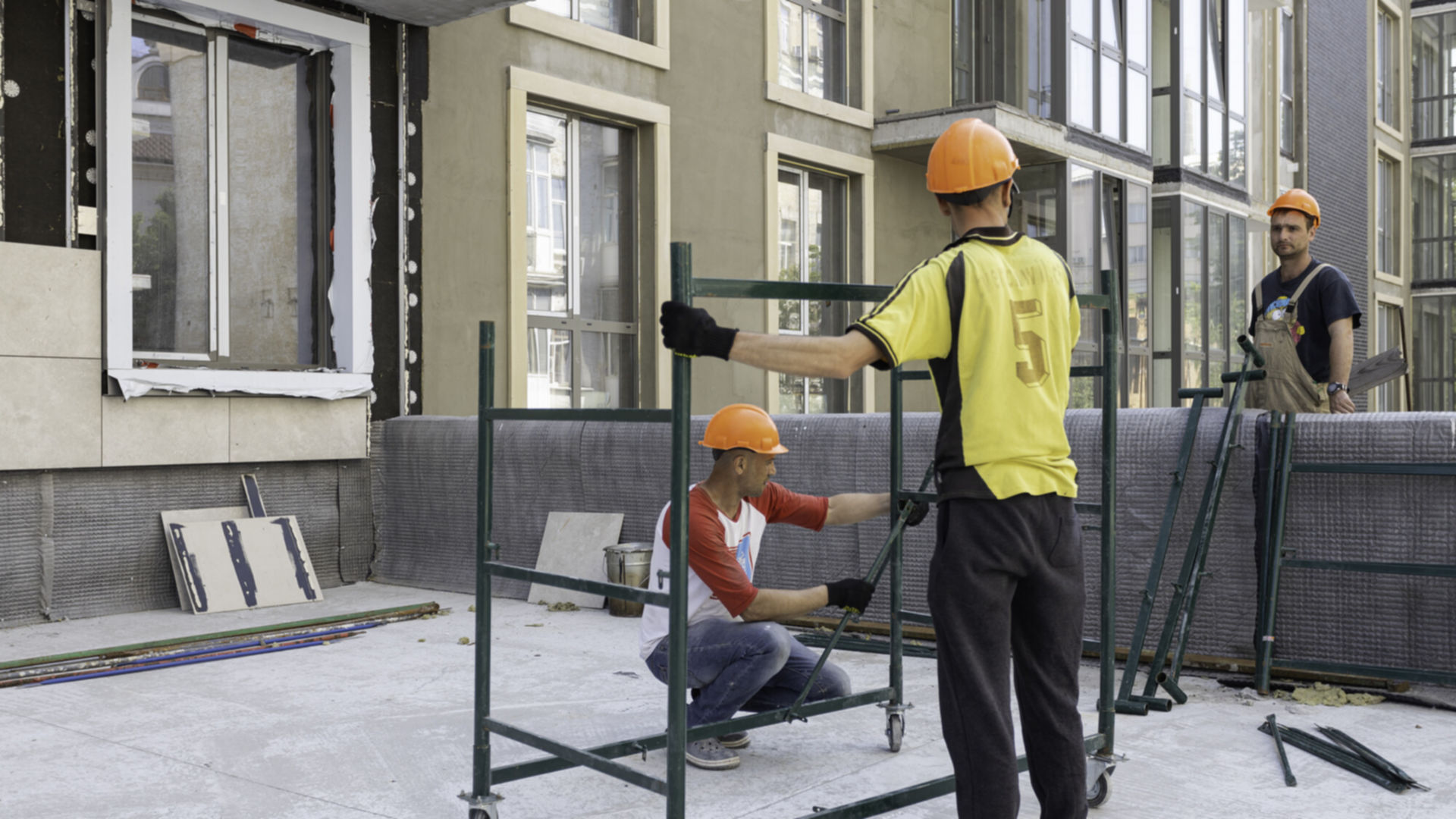

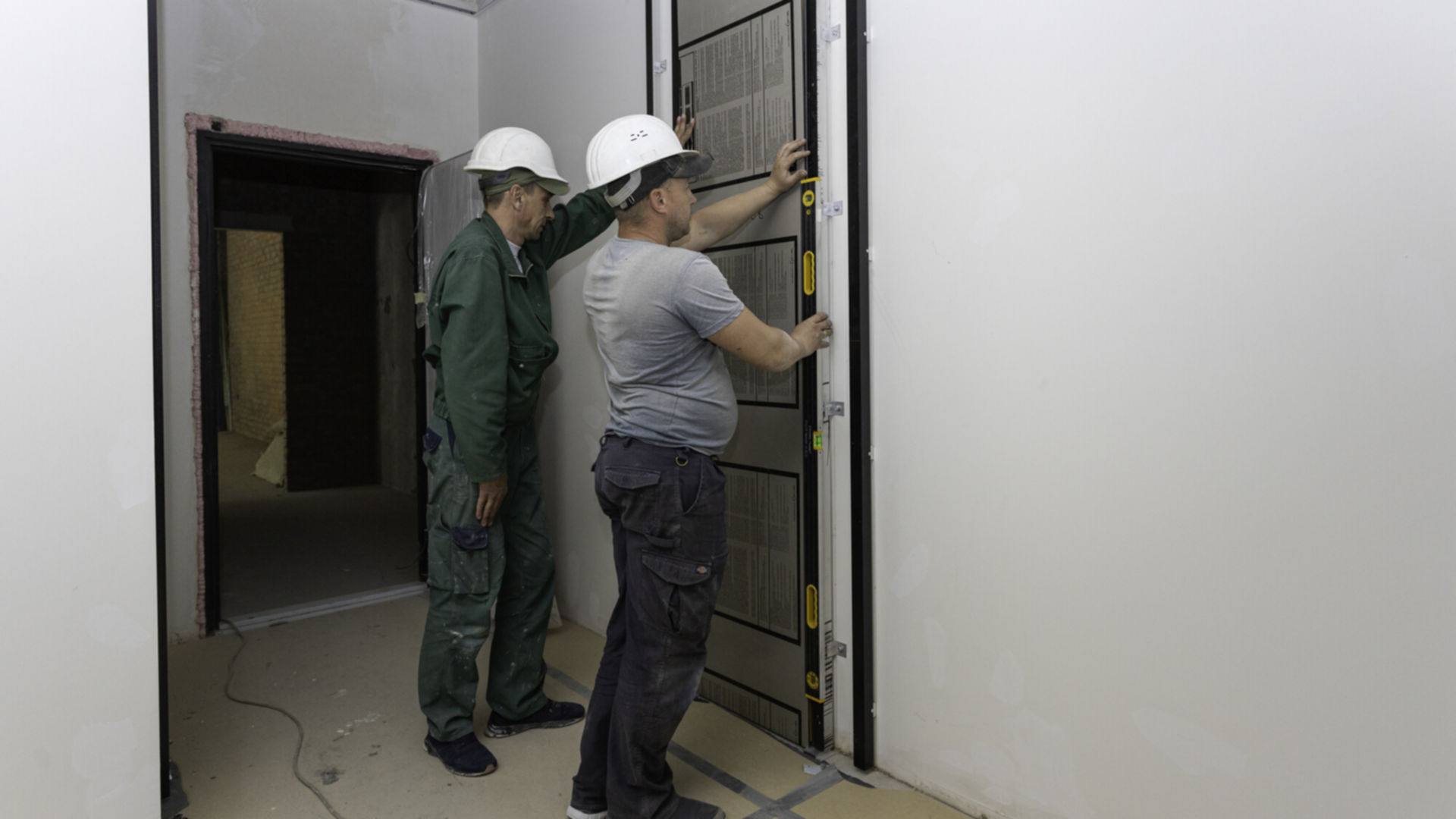

Станом на червень 2023

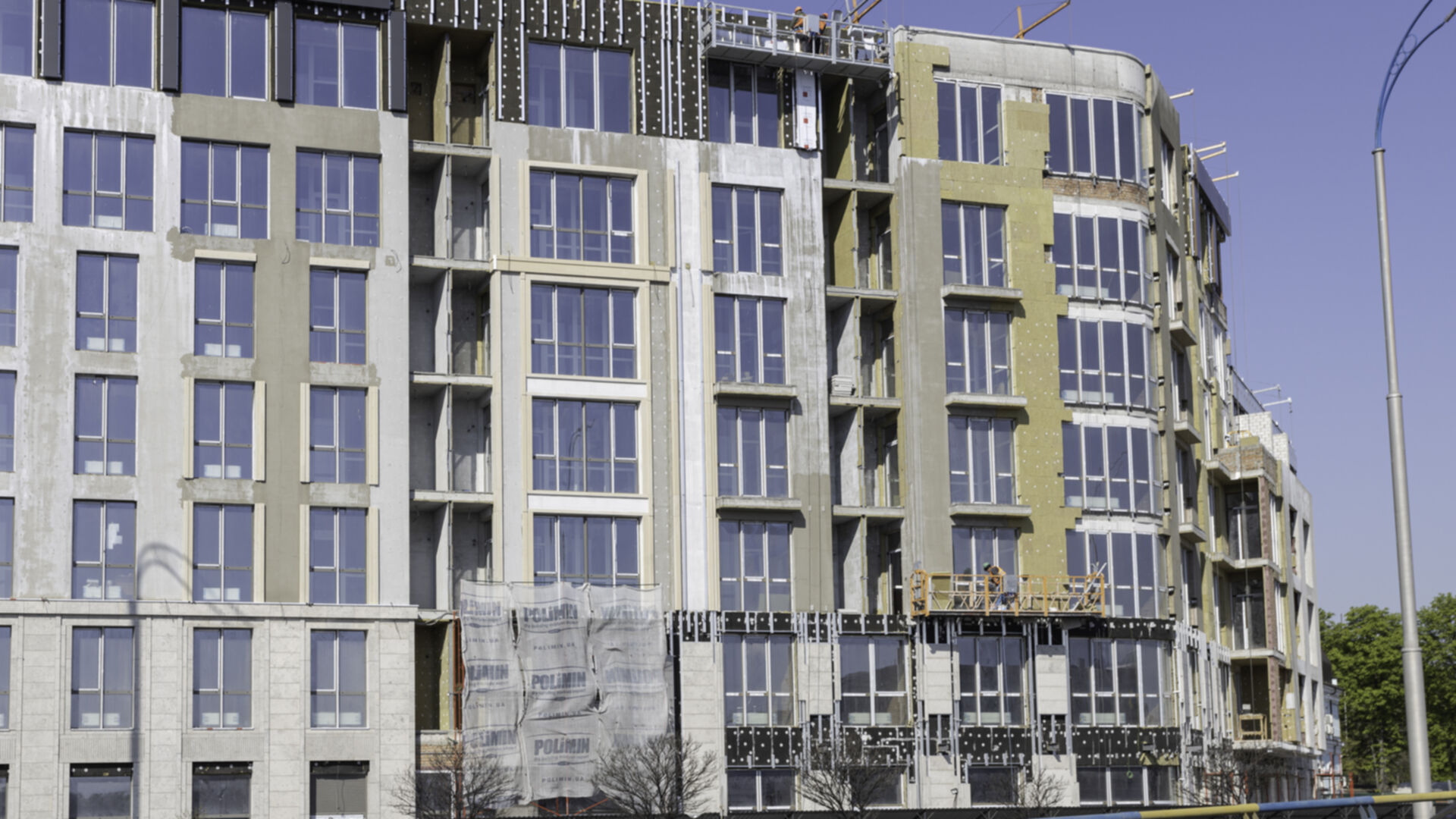

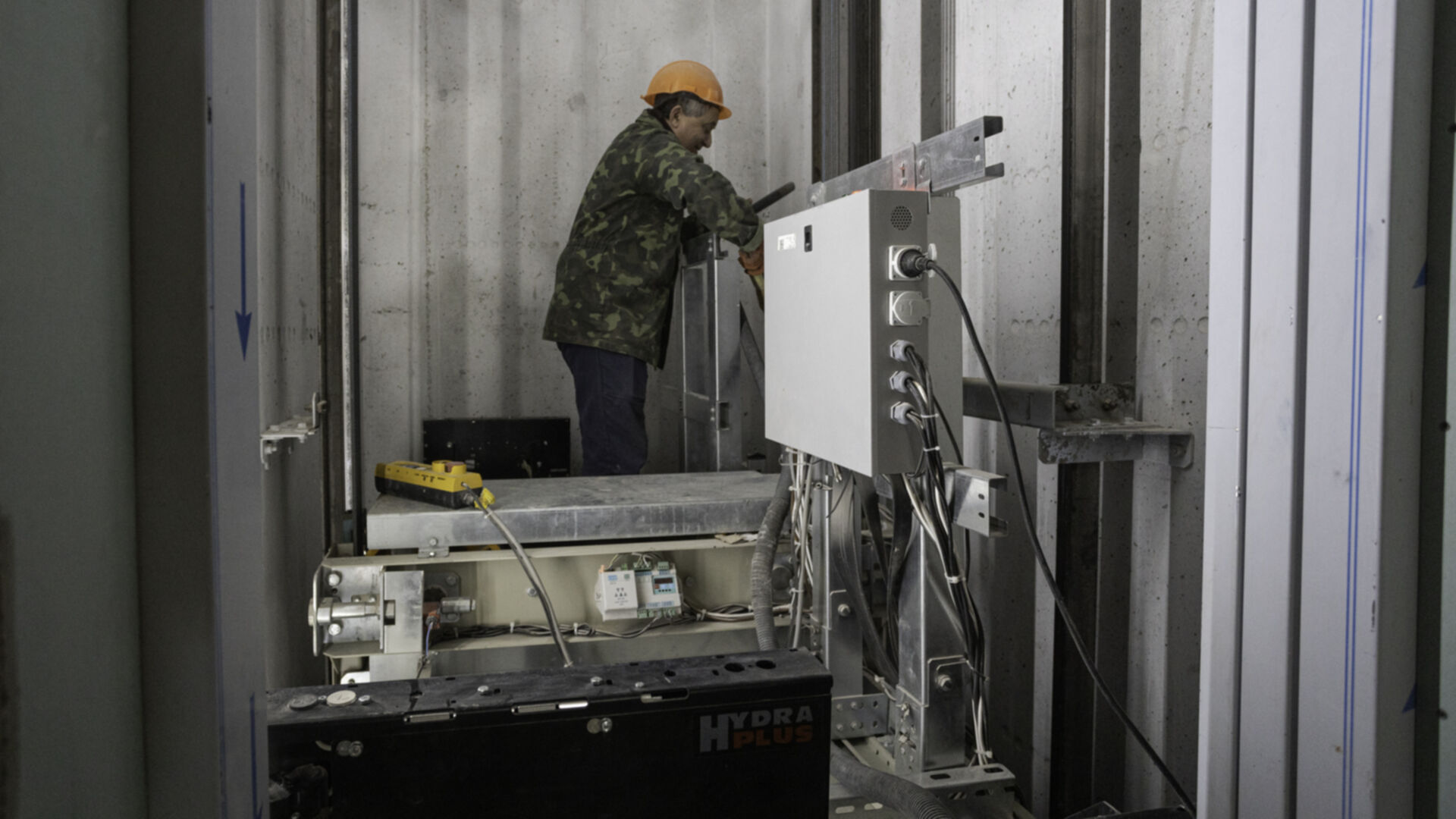

Станом на травень 2023

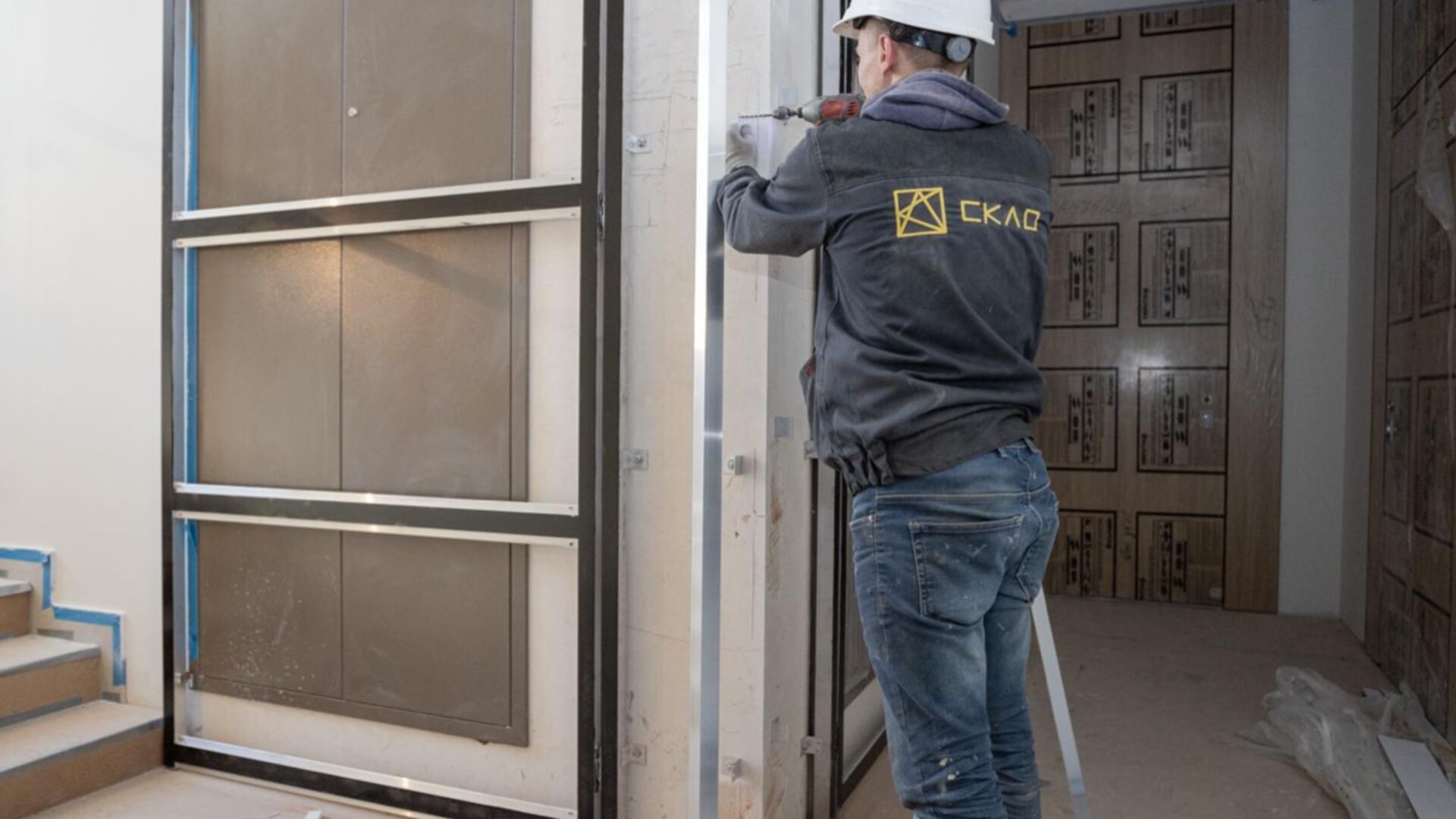

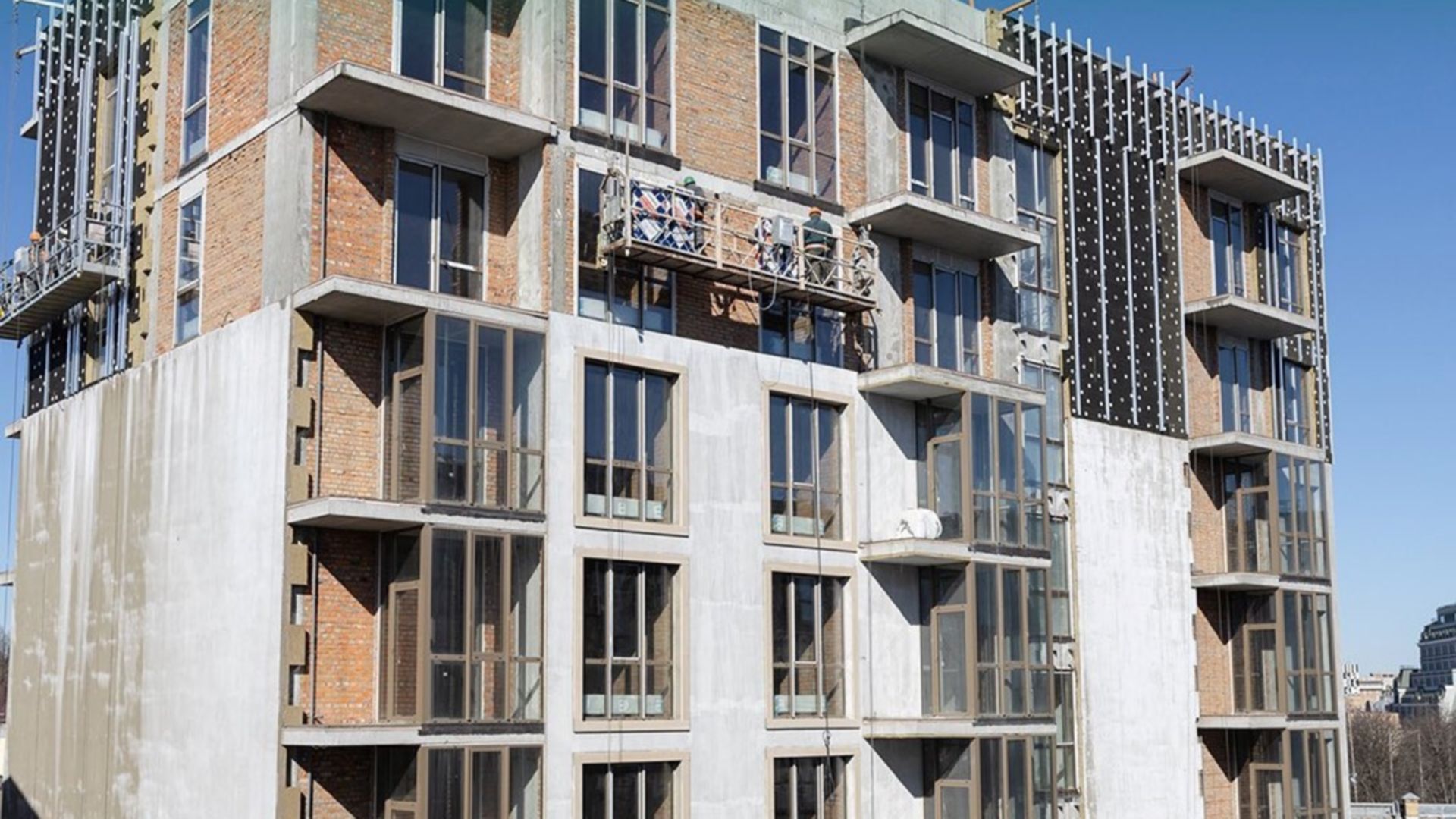

Станом на квітень 2023
Станом на березень 2023

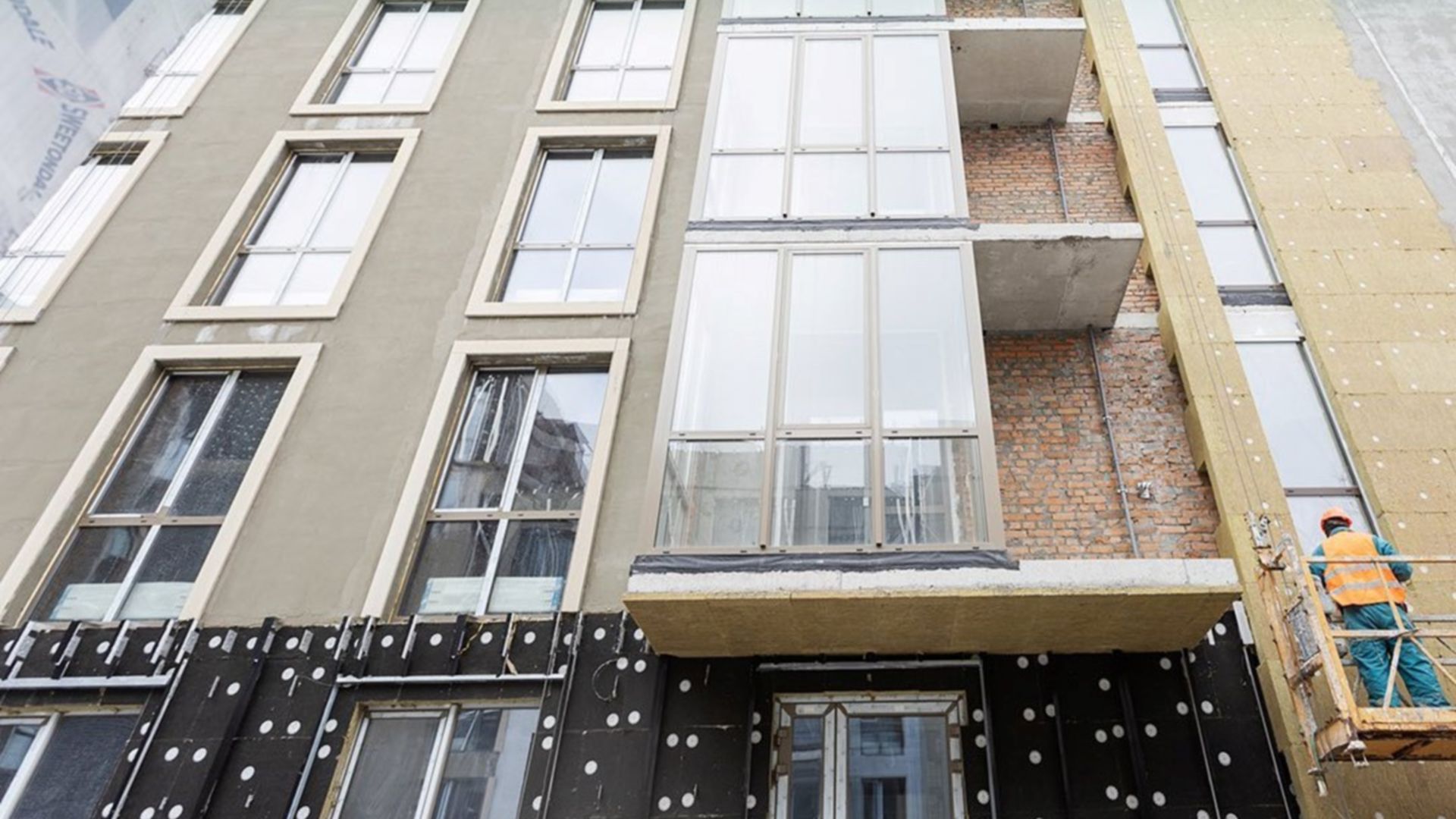

Станом на лютий 2023
Станом на грудень 2022

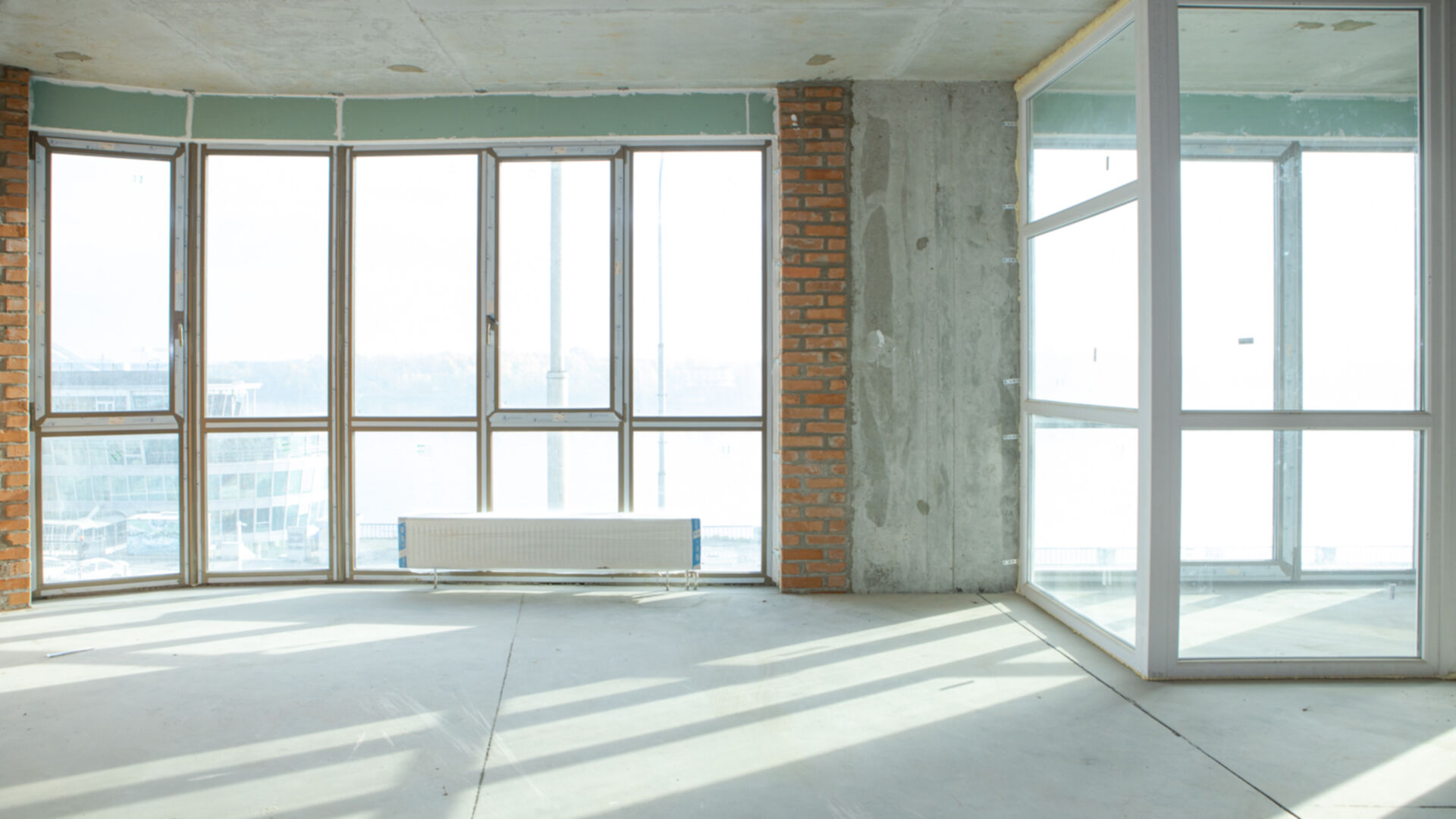

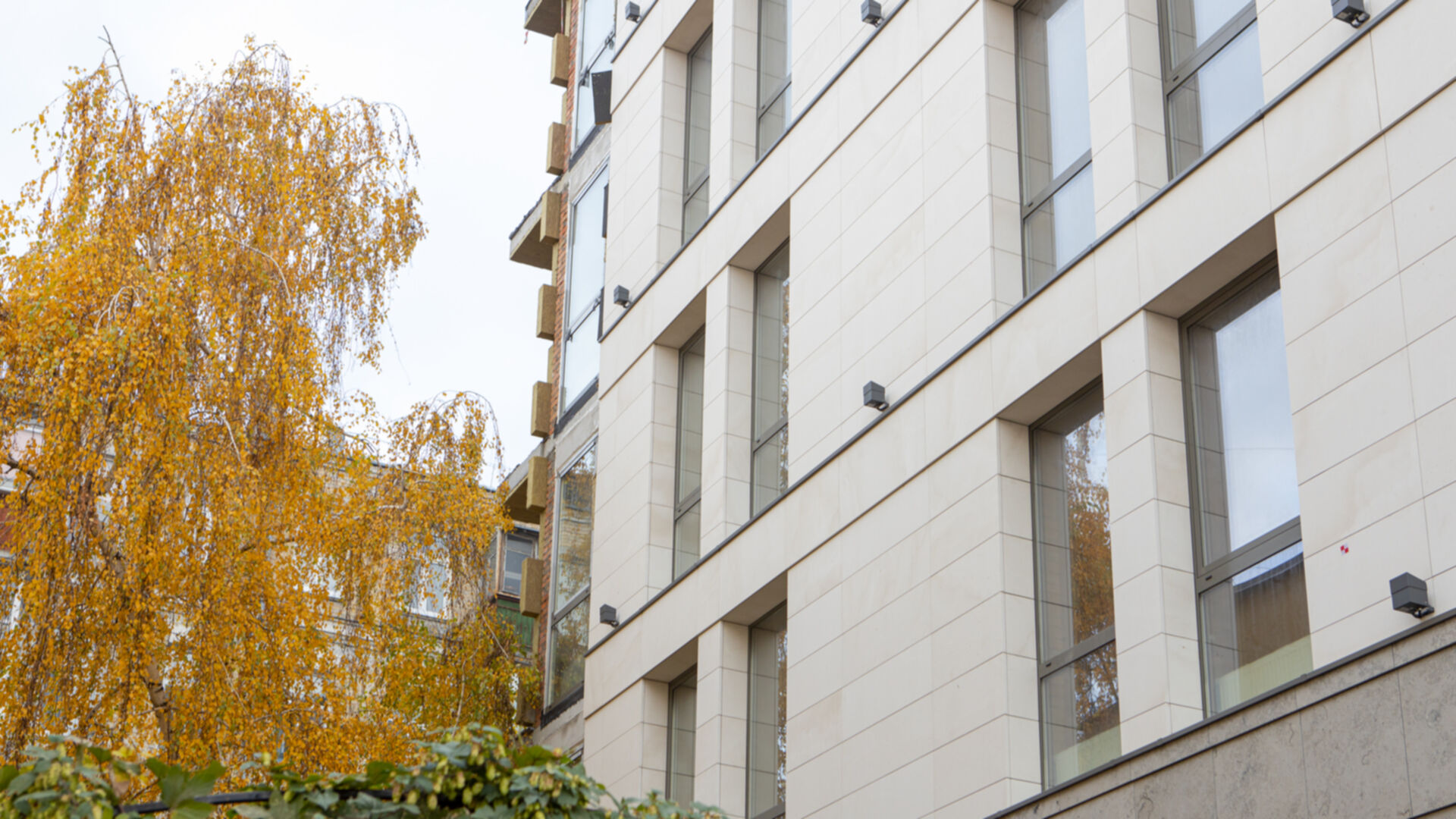

Станом на листопад 2022

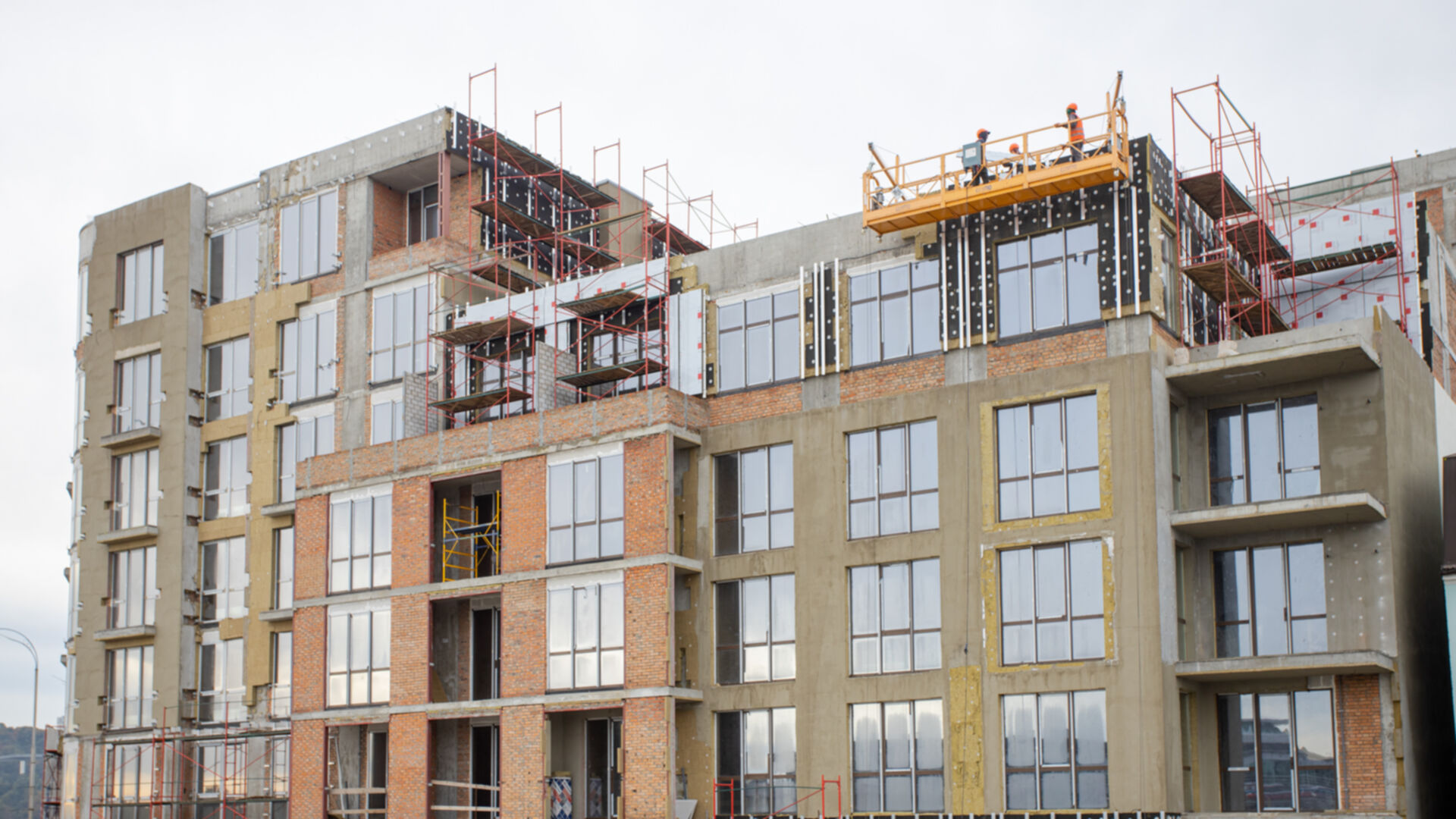

Станом на жовтень 2022
Станом на вересень 2022

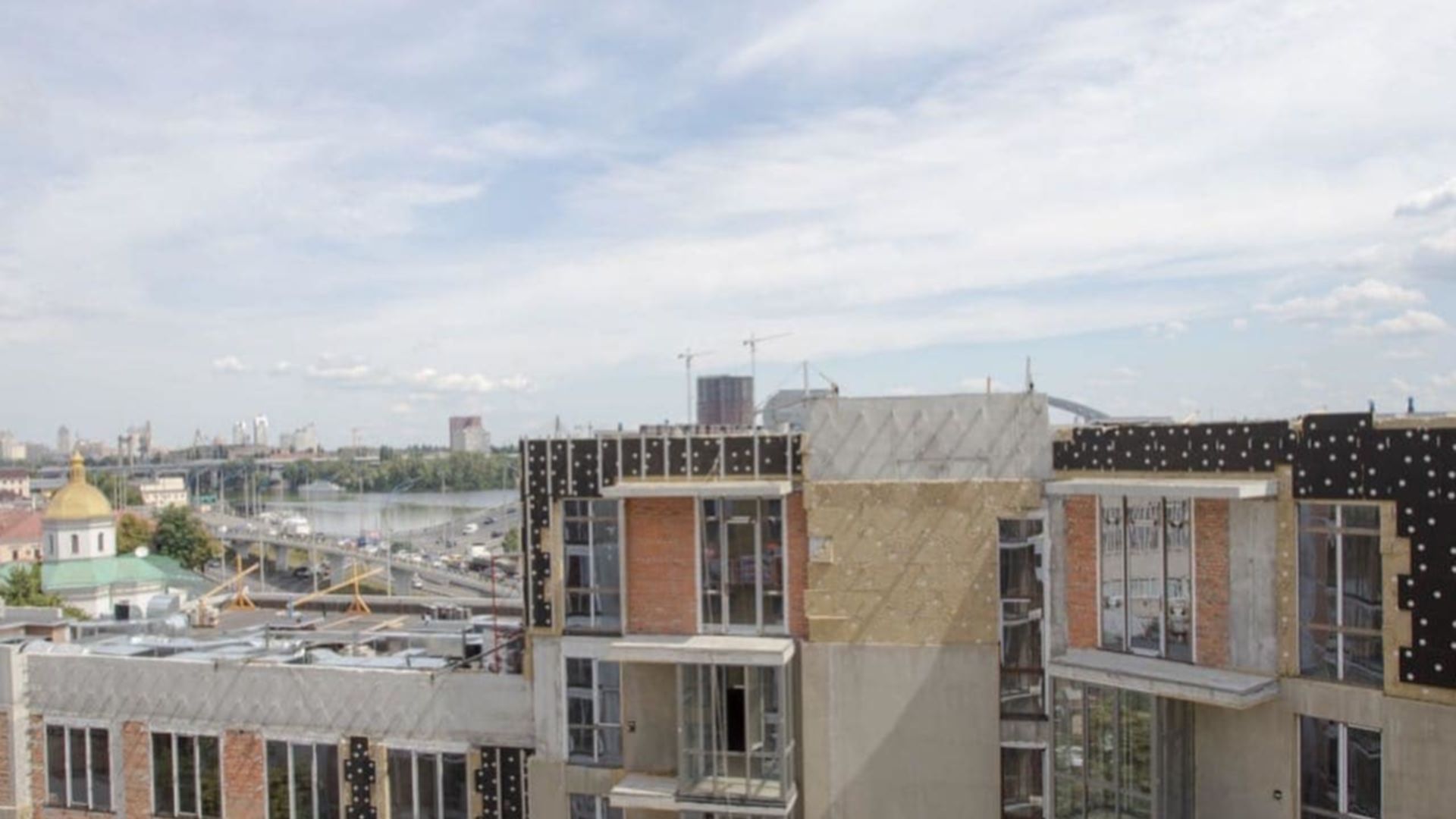

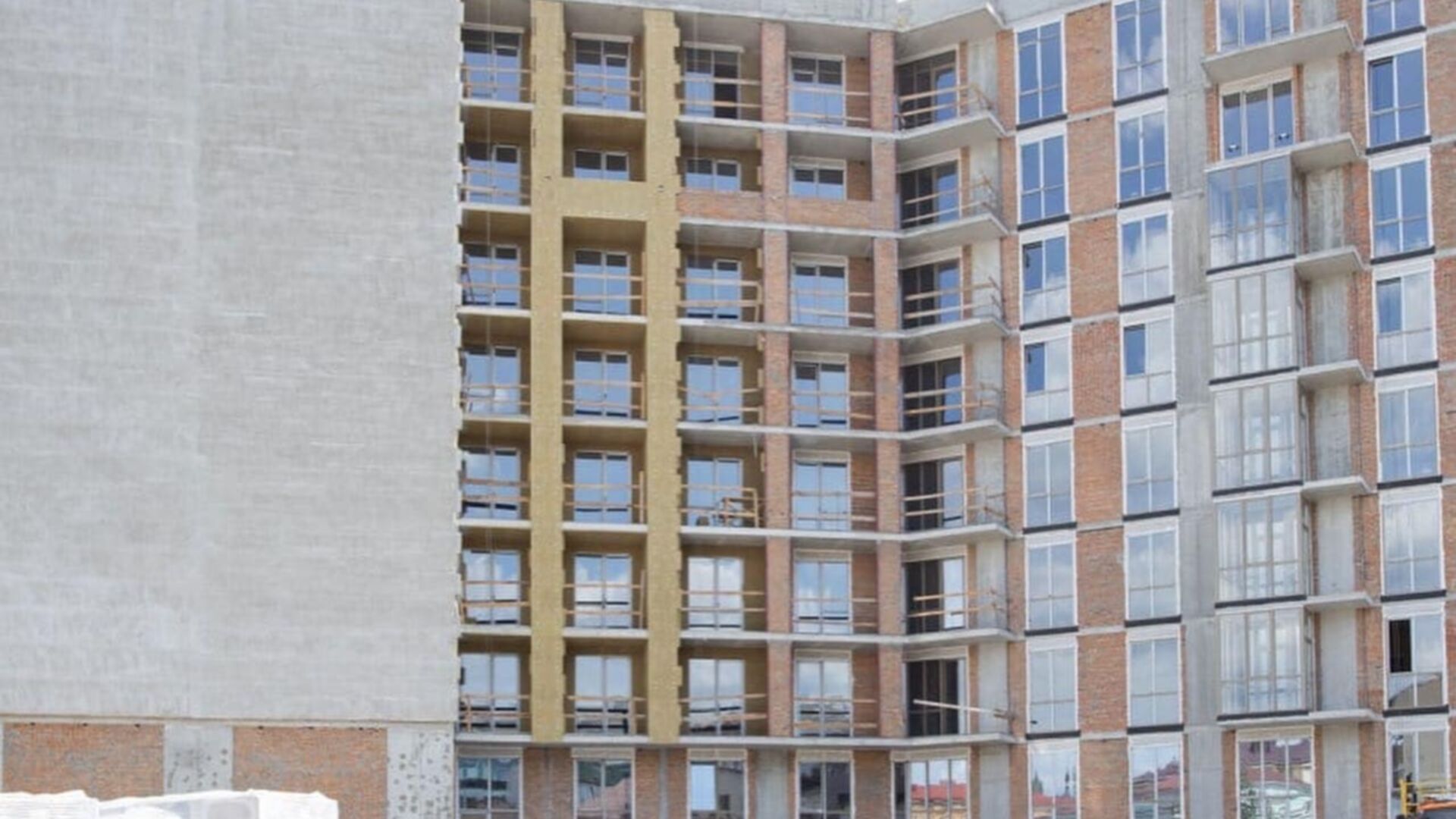

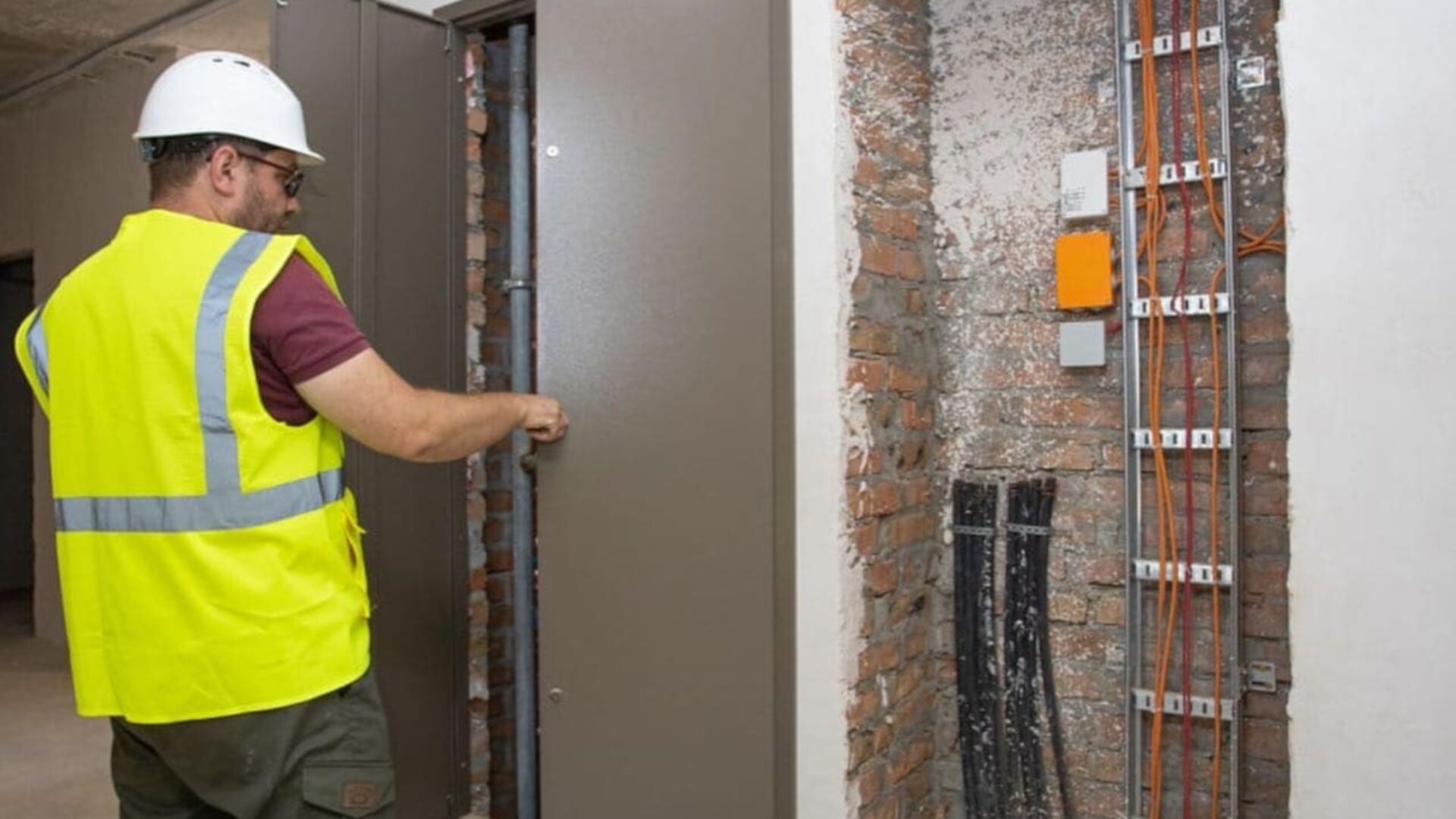

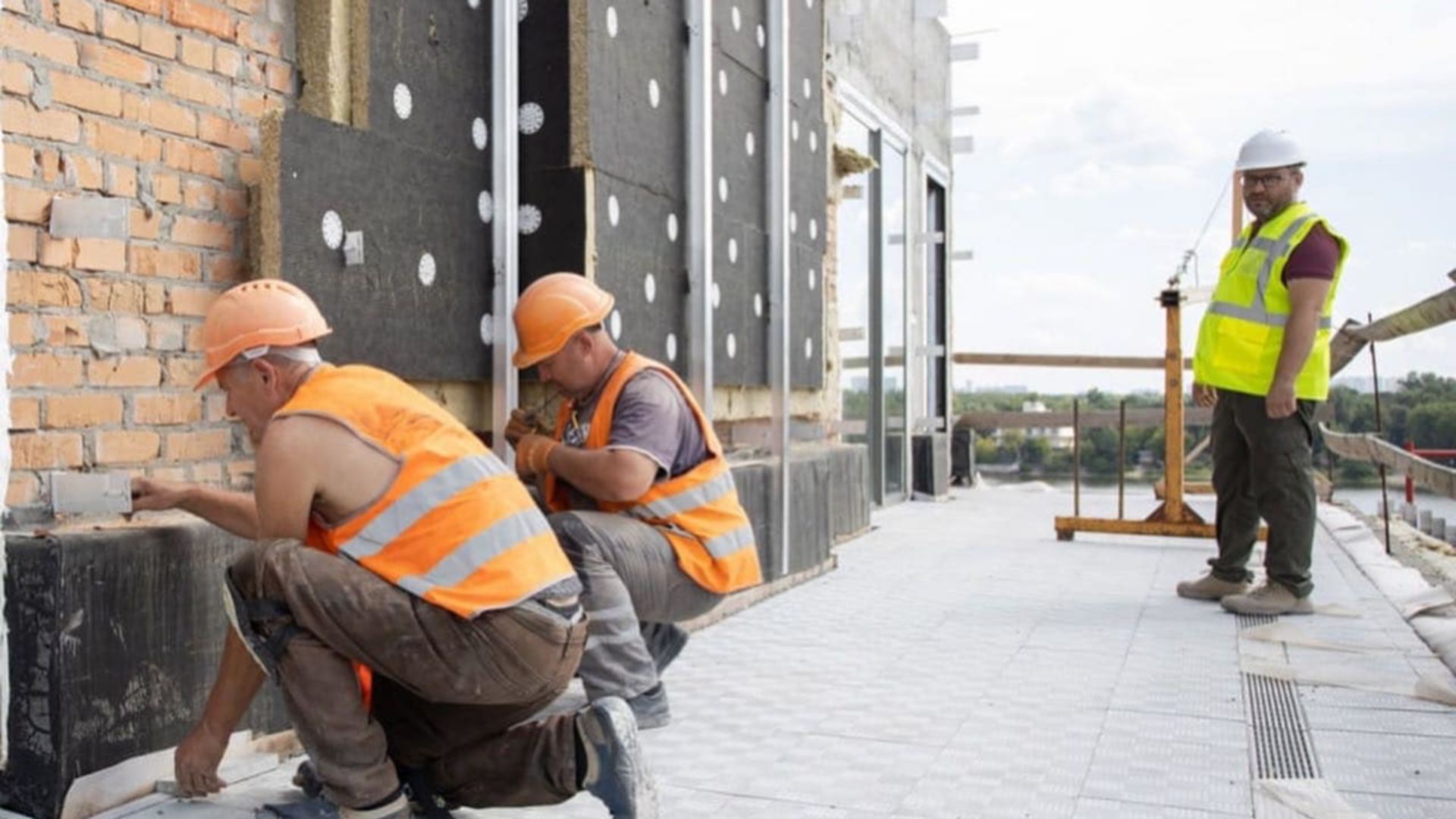

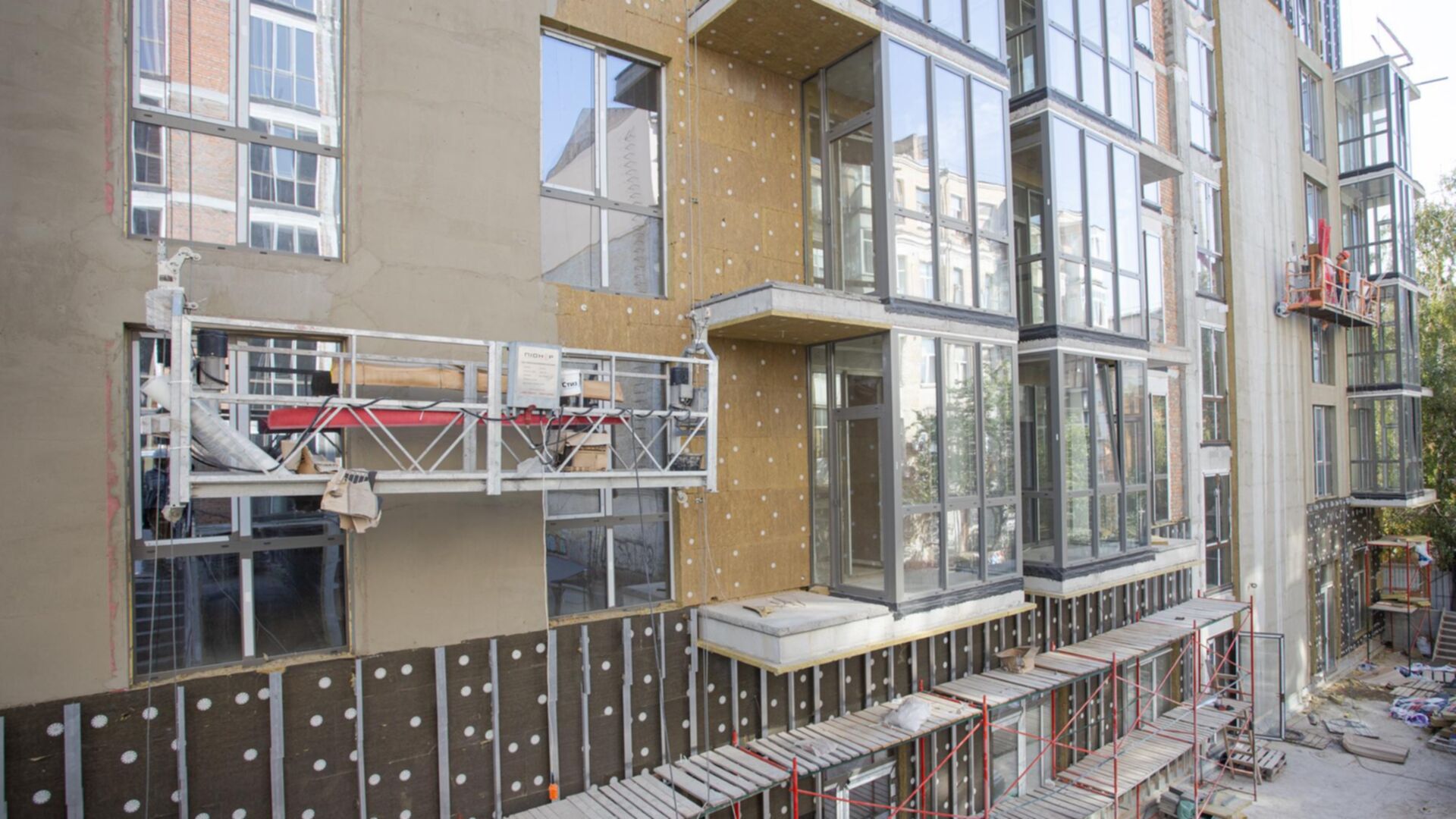

Станом на серпень 2022

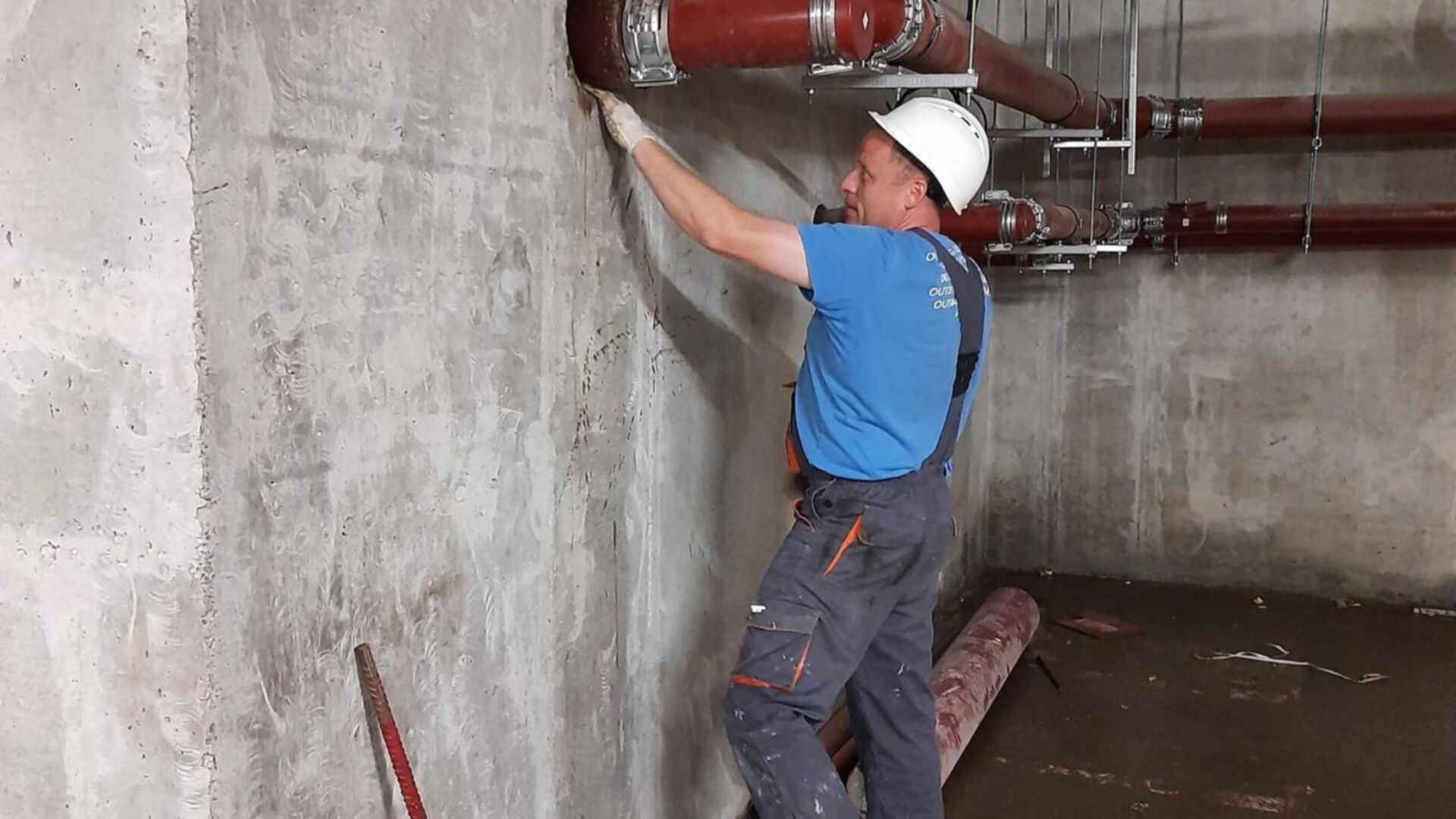

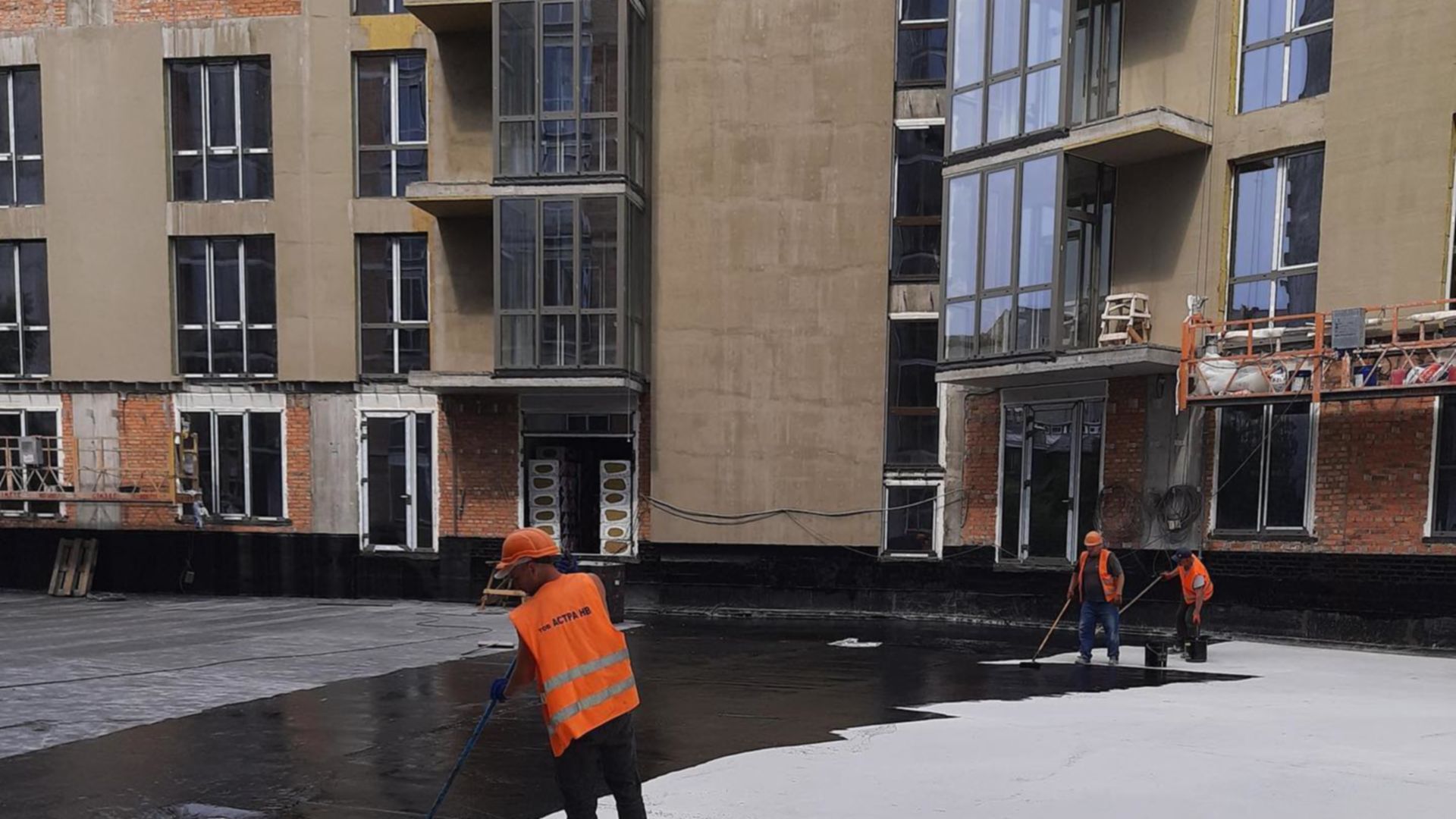

Станом на червень 2022
Станом на квітень 2022
Станом на грудень 2021
Станом на листопад 2021

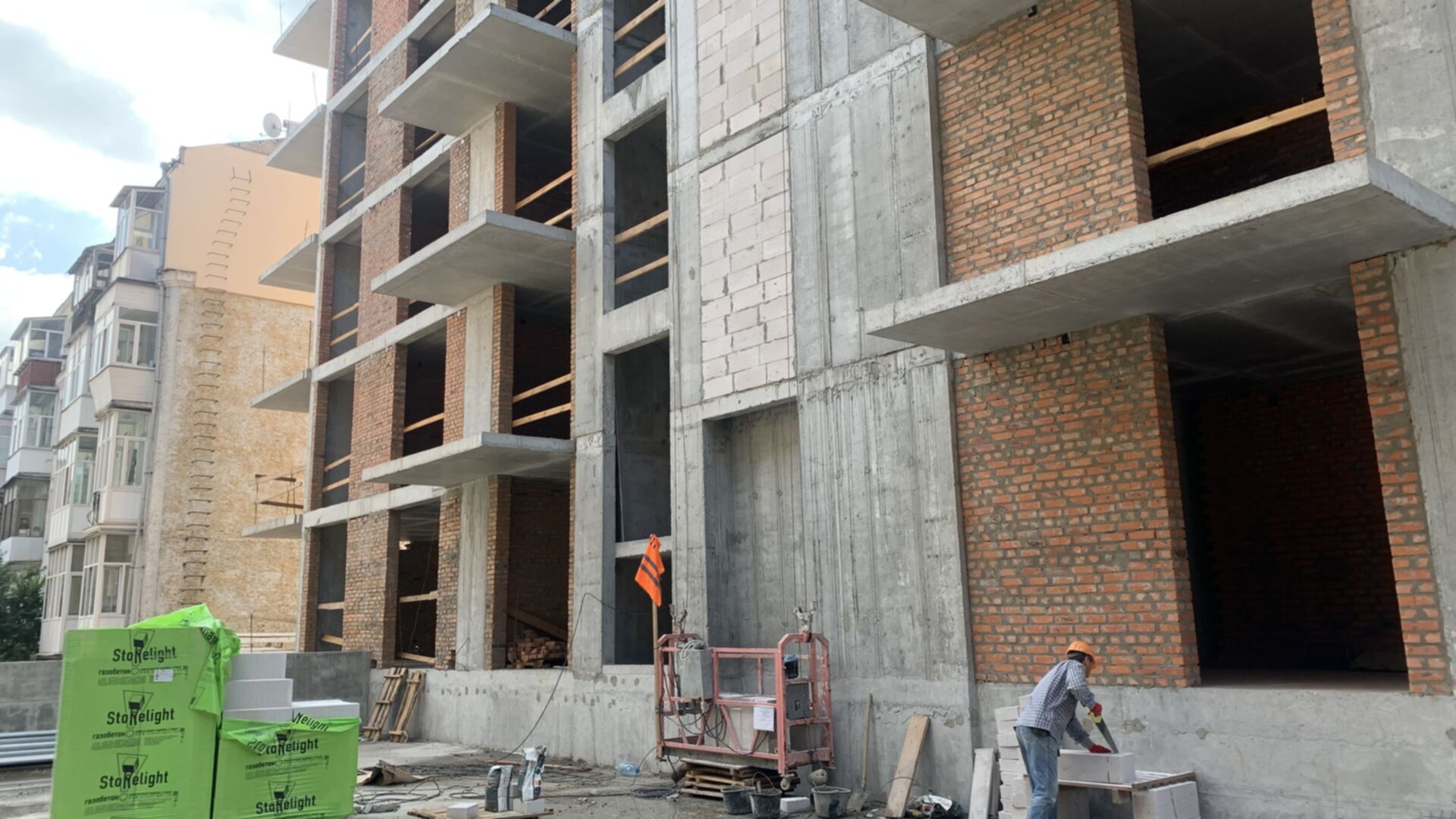

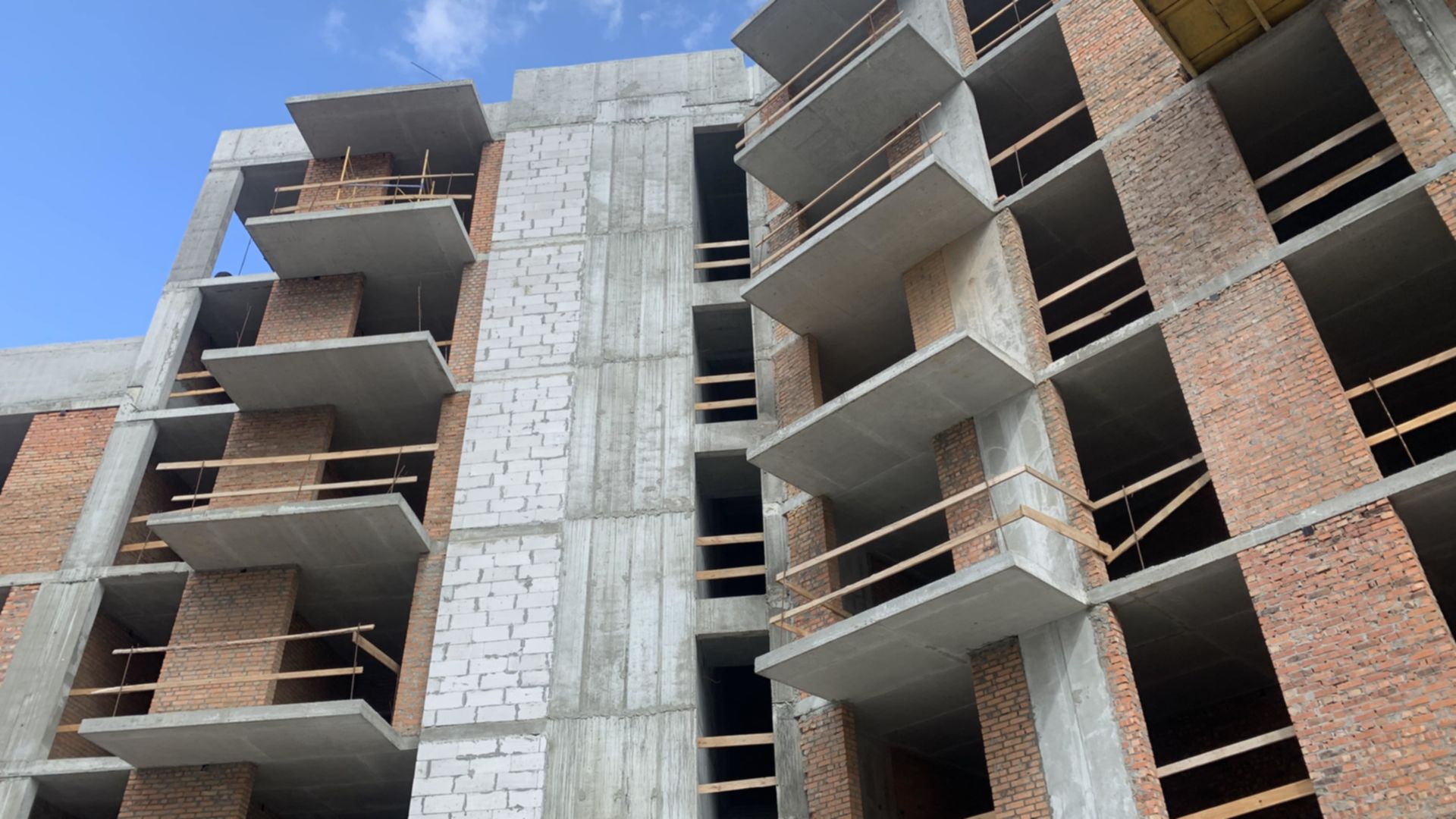

Станом на серпень 2021

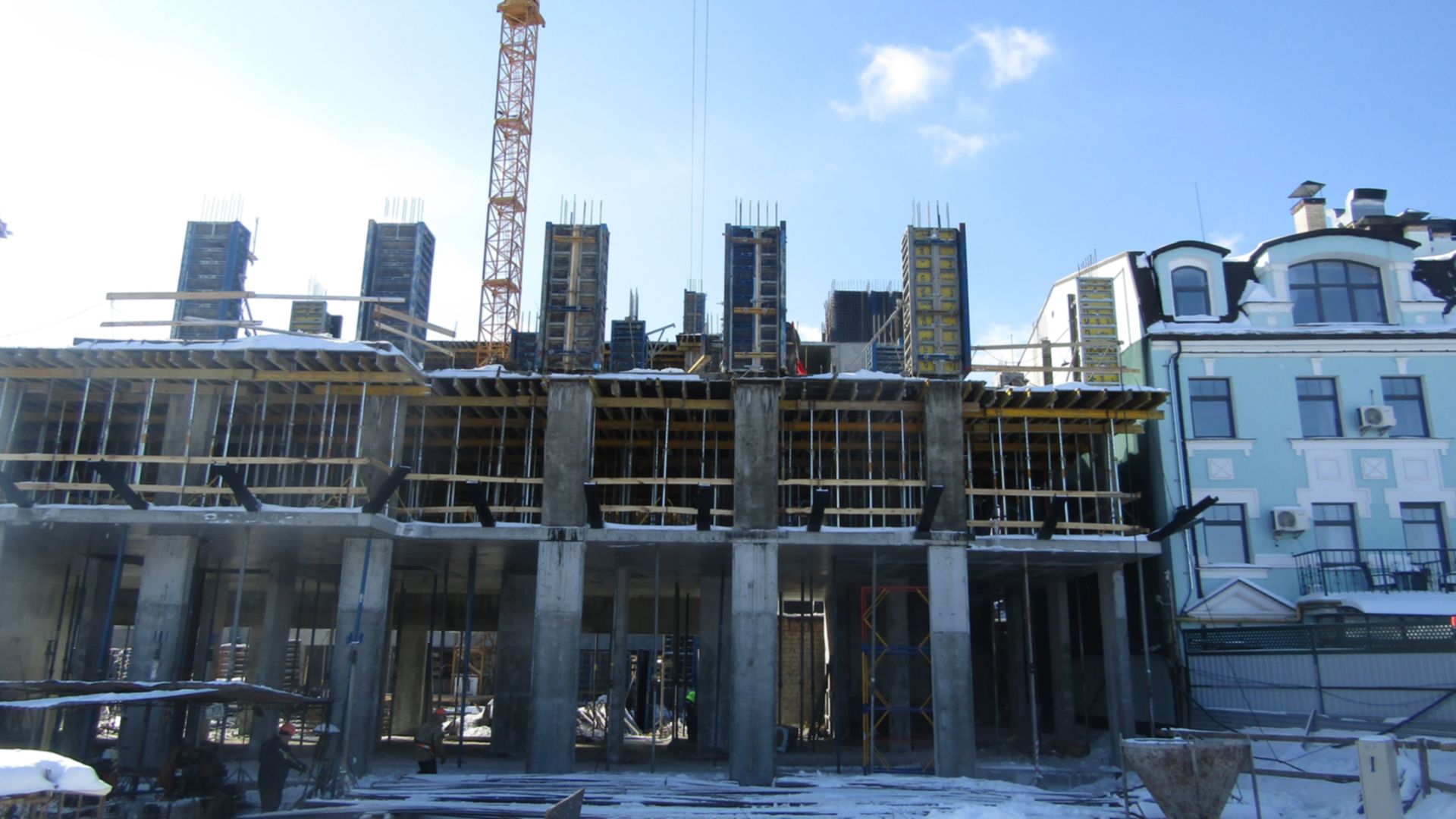

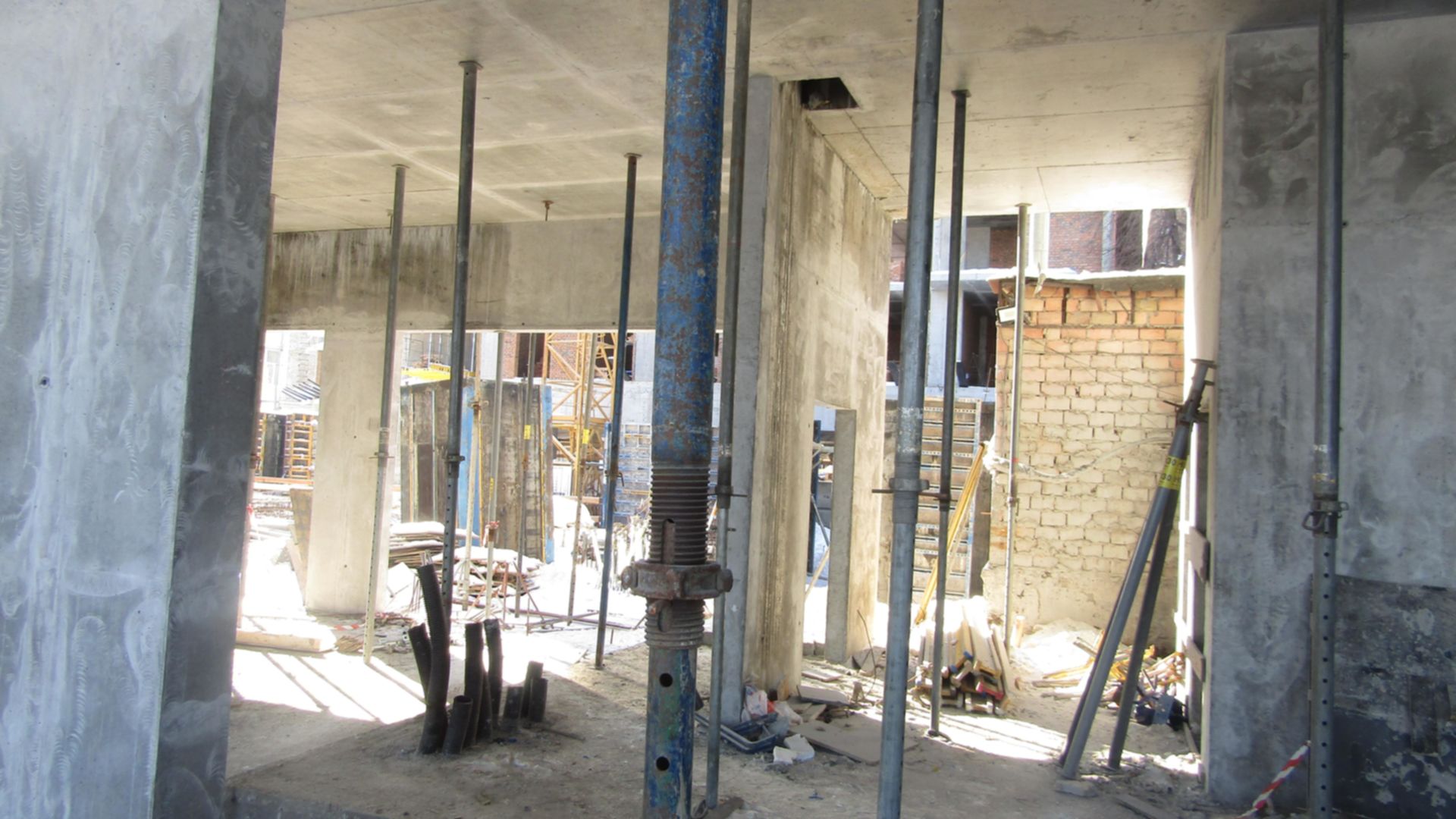

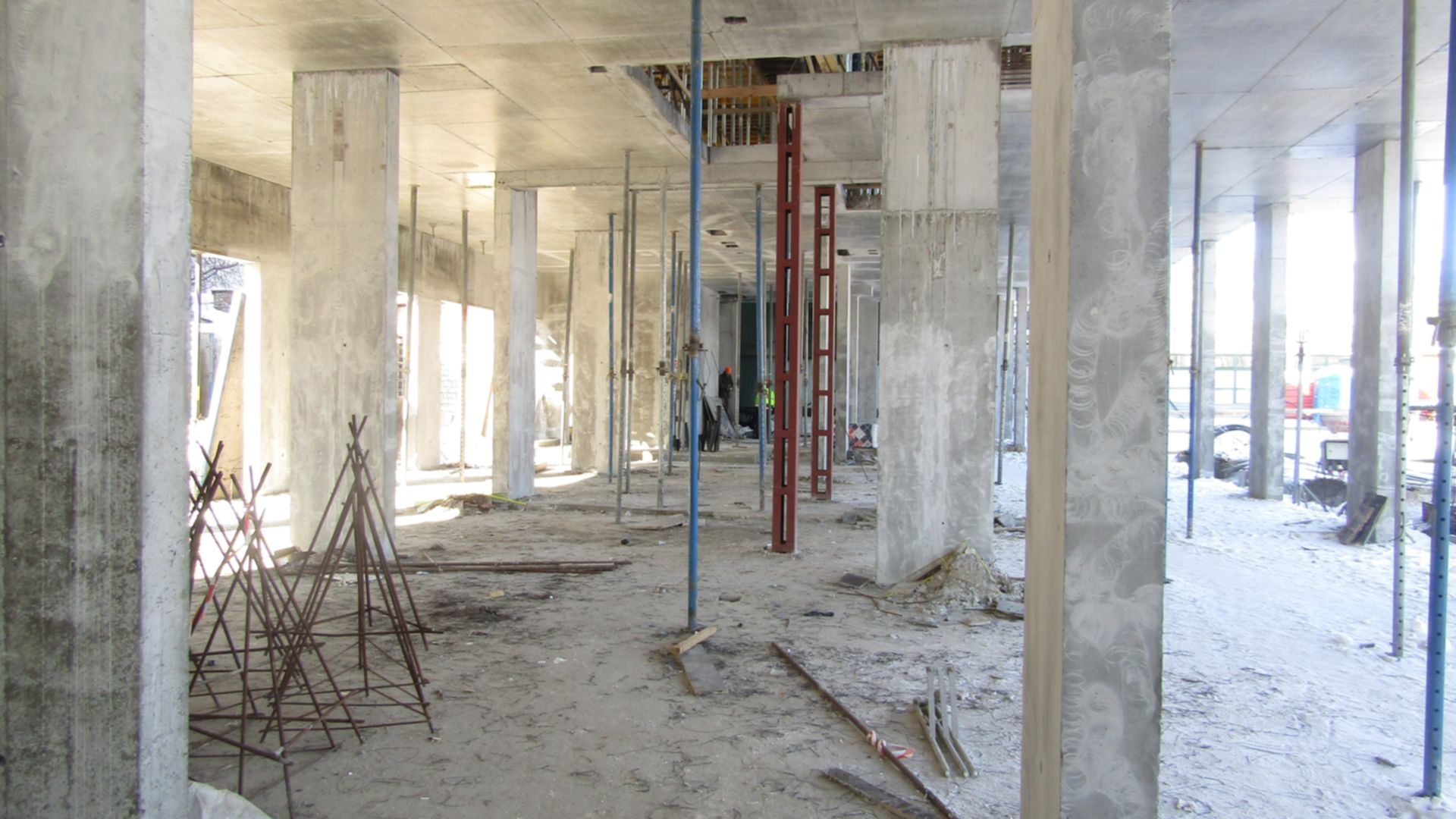

Станом на лютий 2021
Станом на січень 2021
Станом на листопад 2020
Станом на жовтень 2020

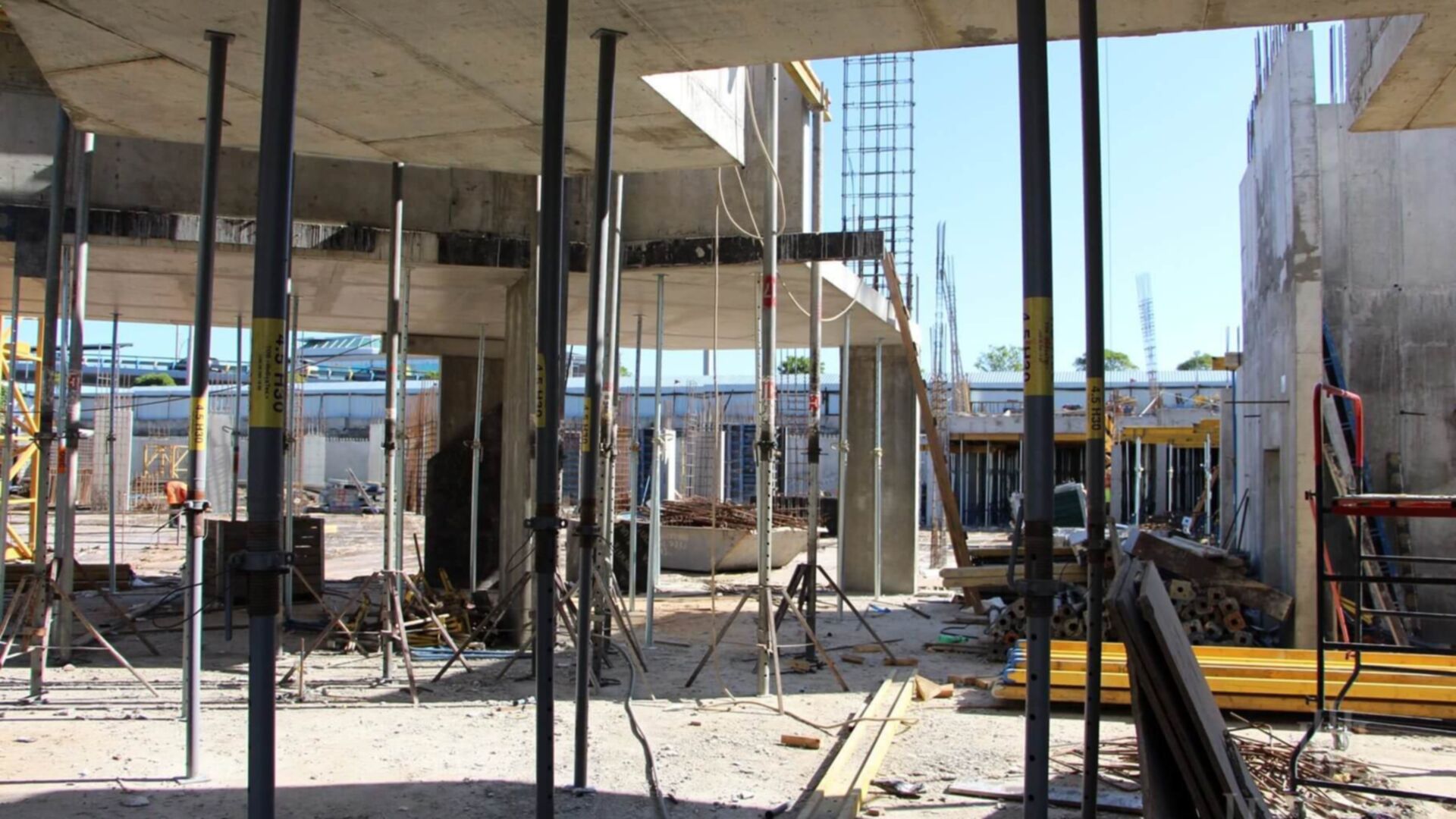

Станом на вересень 2020

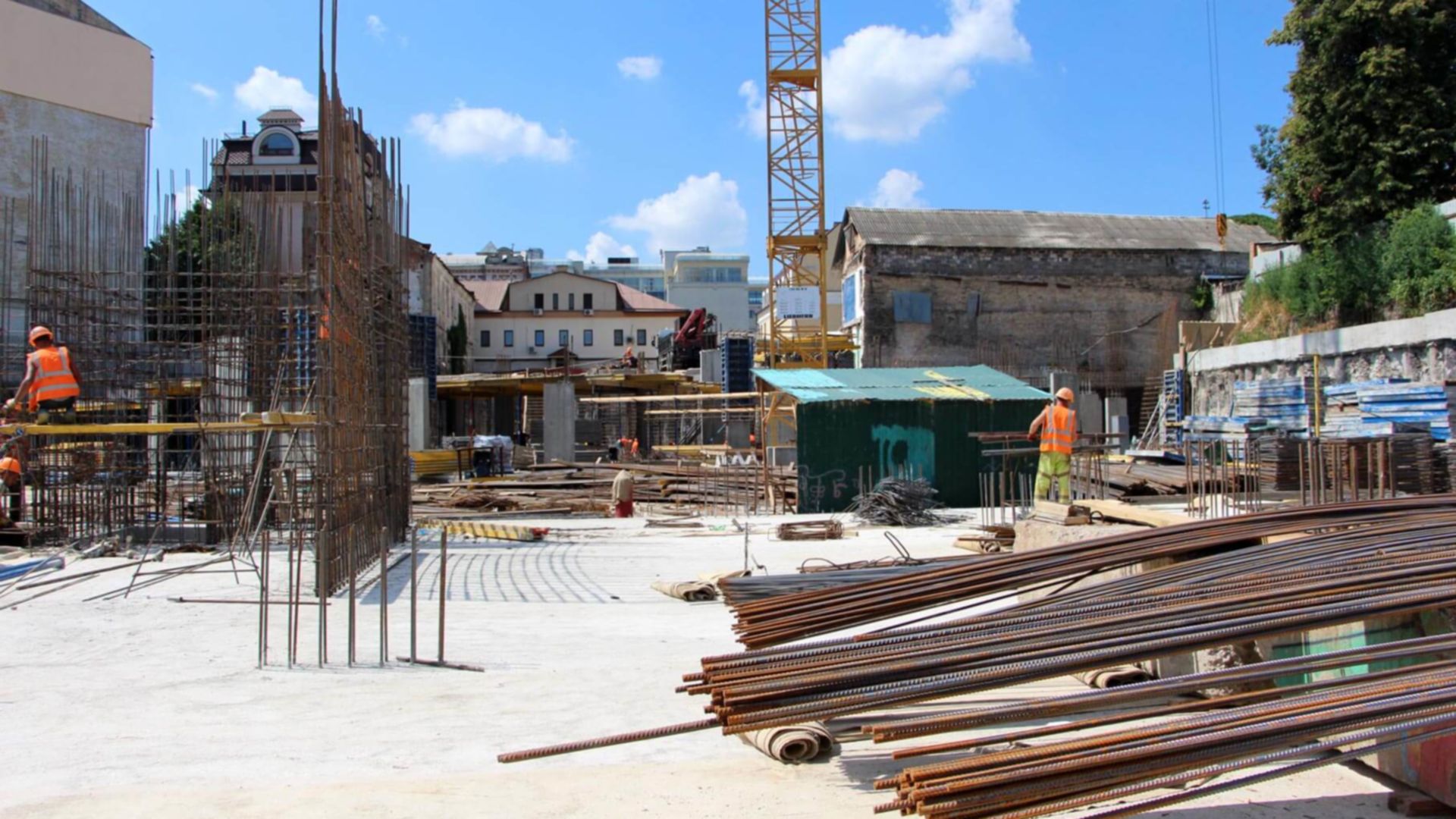

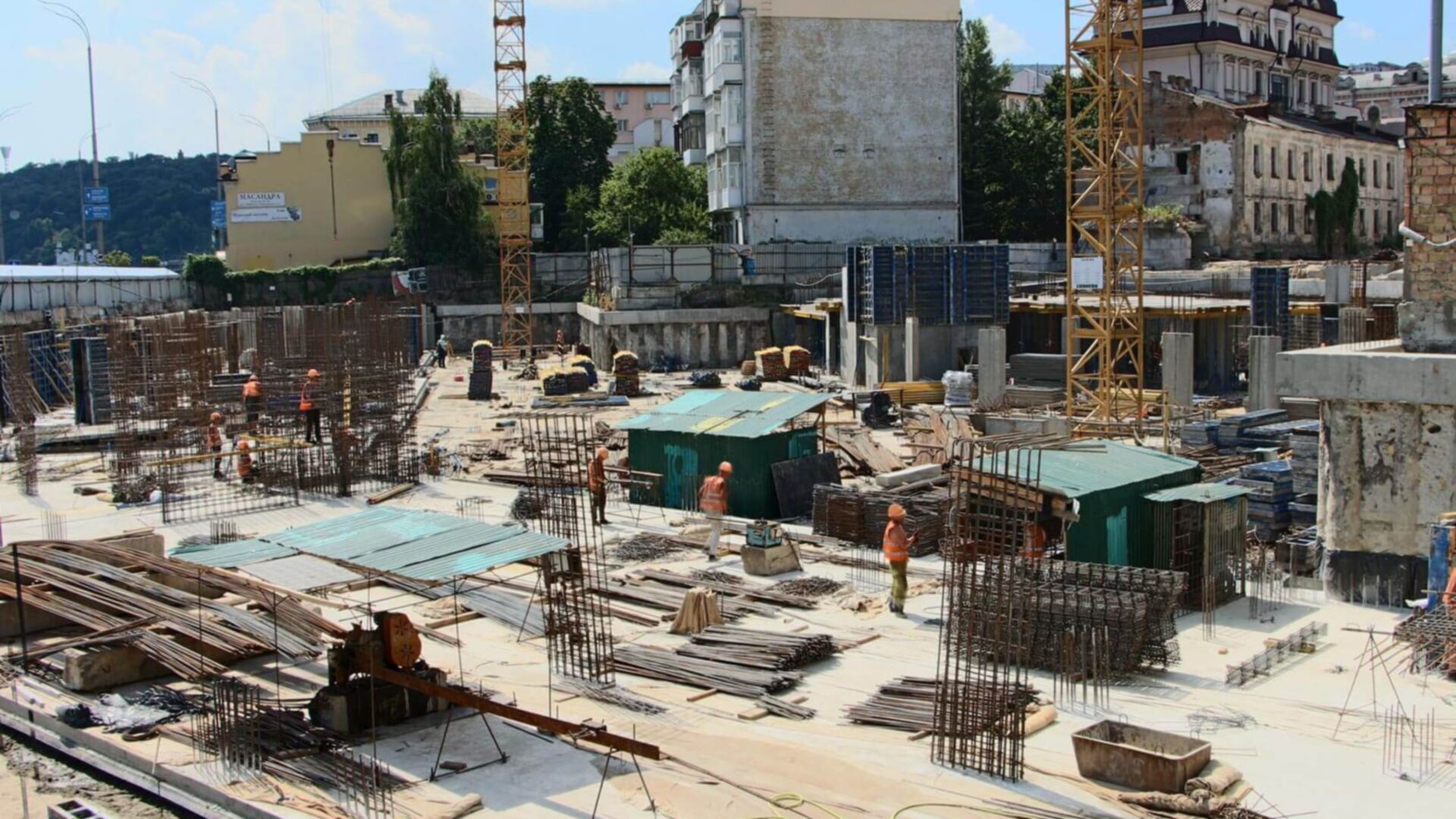

Станом на серпень 2020
Станом на червень 2020
Станом на травень 2020
Станом на березень 2020
Секція 5
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 9 етапів з 10
Станом на квітень 2024
Станом на березень 2024
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023

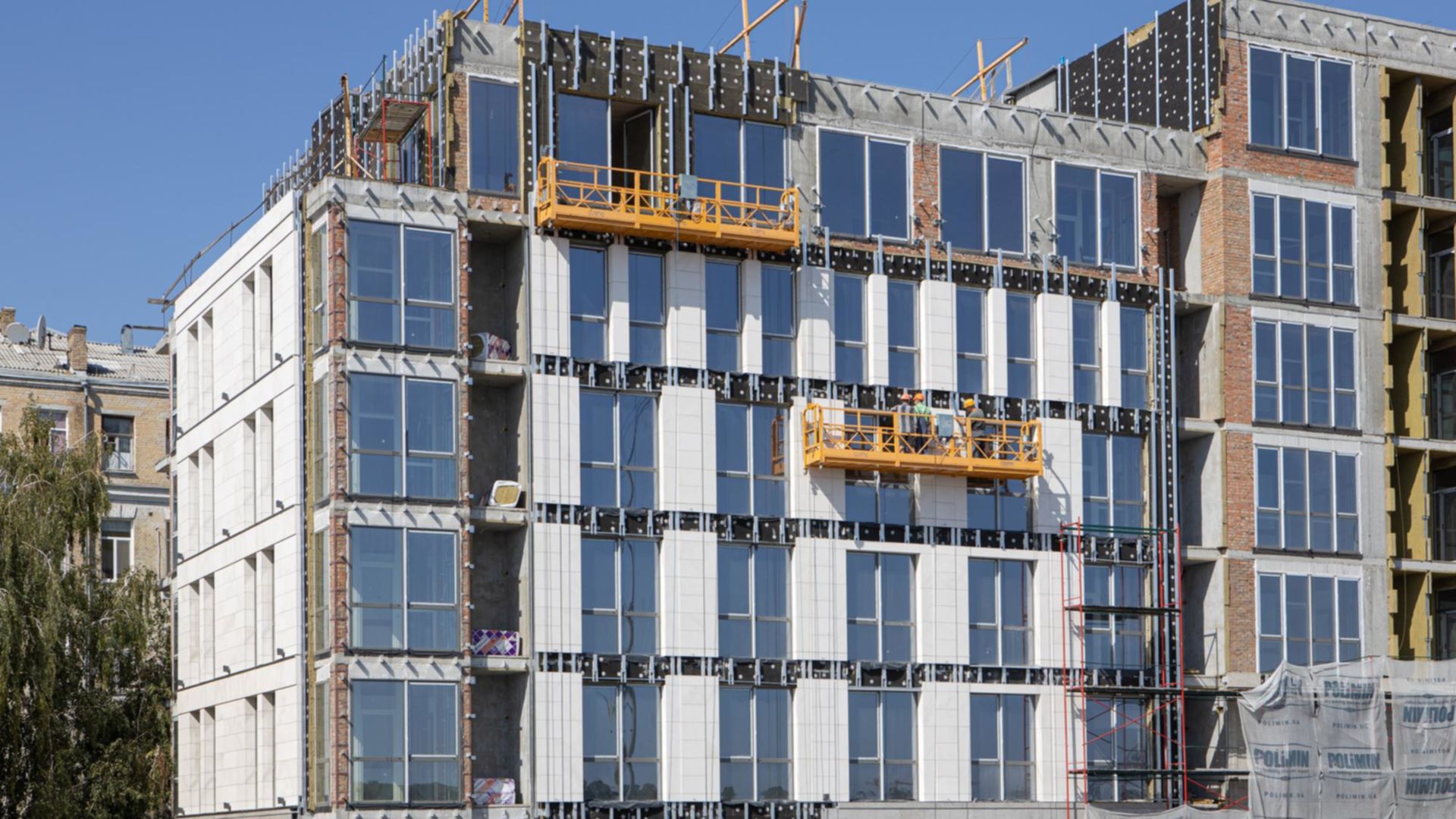

Станом на вересень 2023

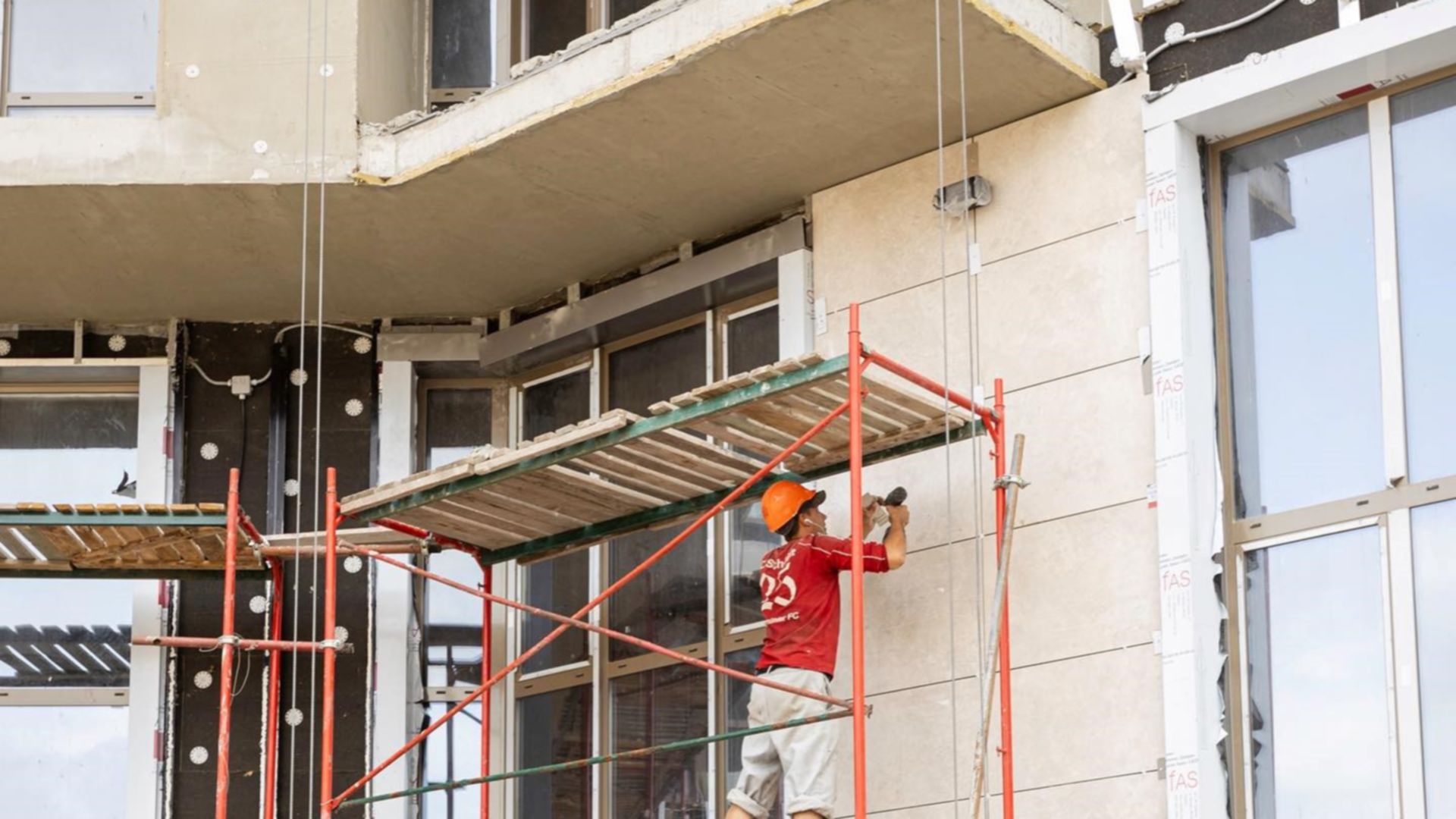

Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023

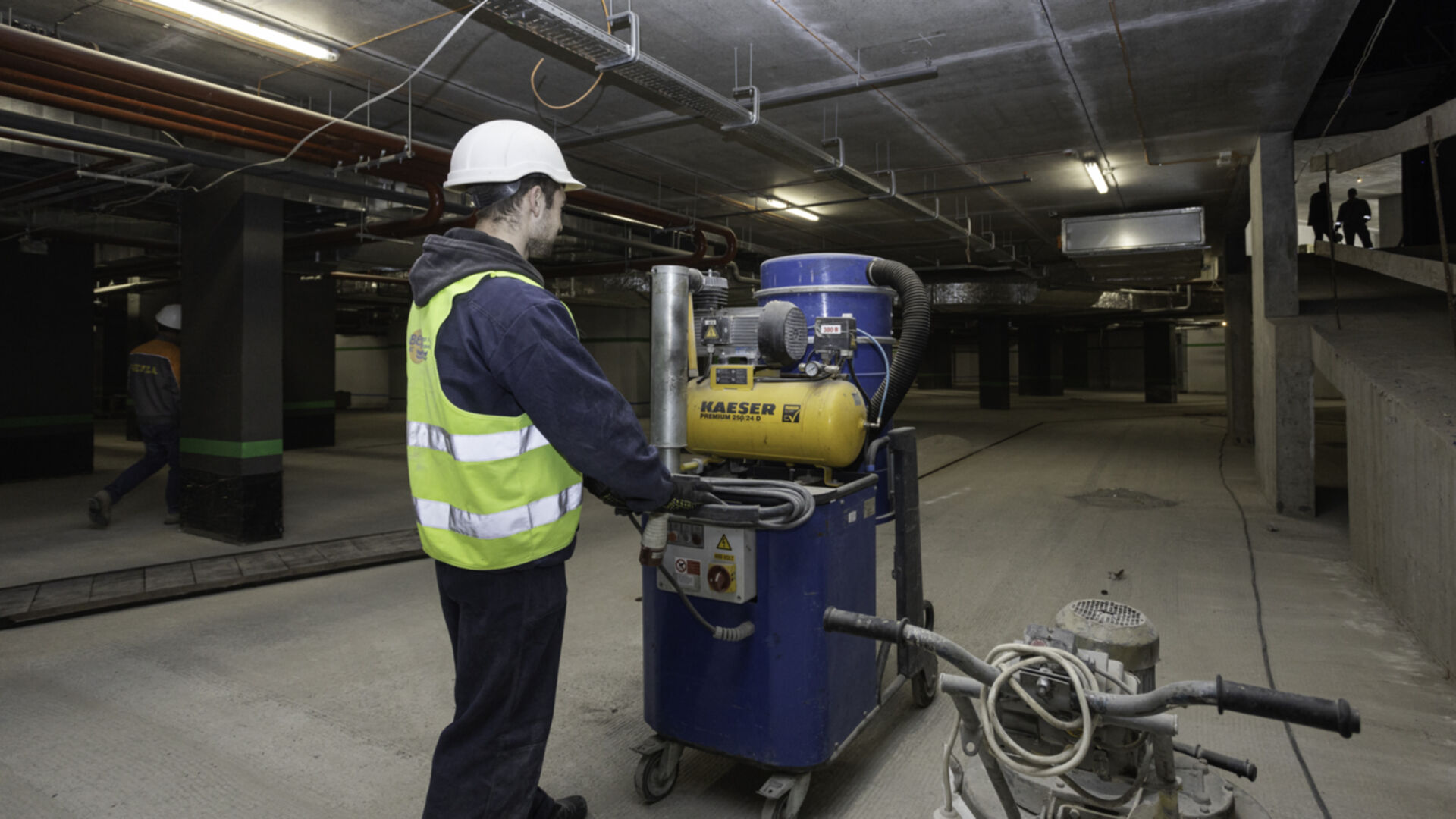

Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на серпень 2022
Станом на червень 2022

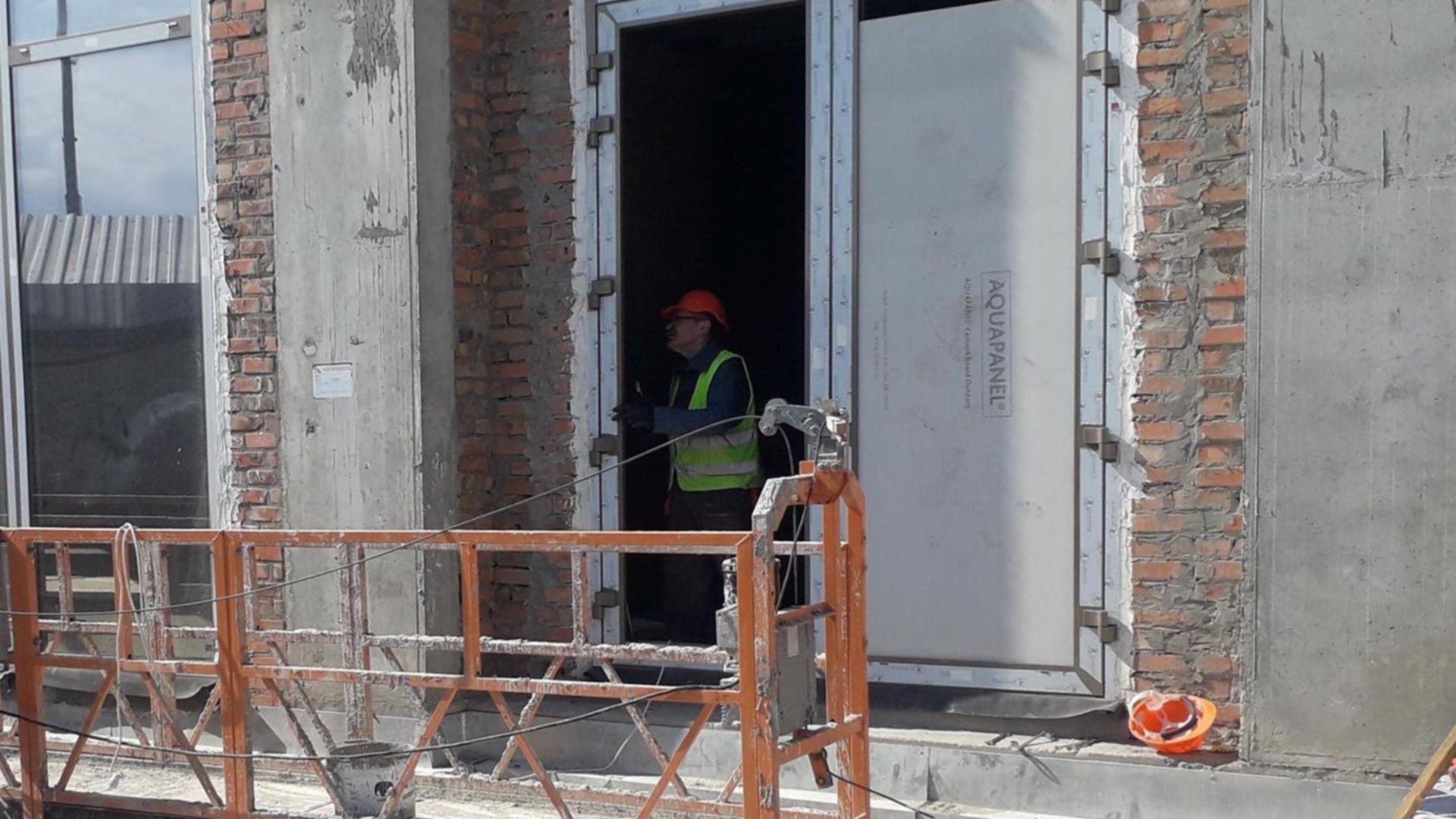

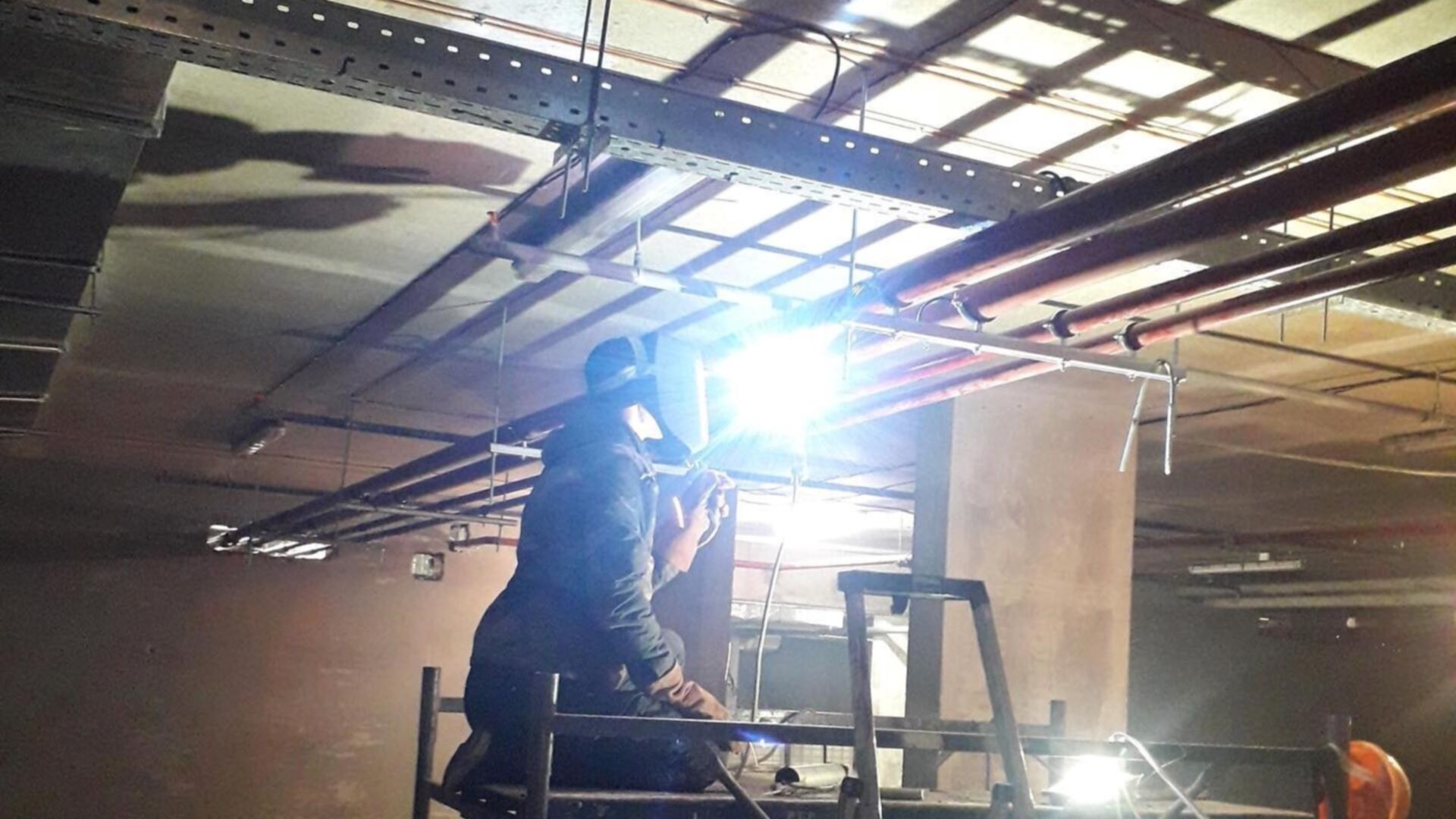

Станом на травень 2022
Станом на квітень 2022

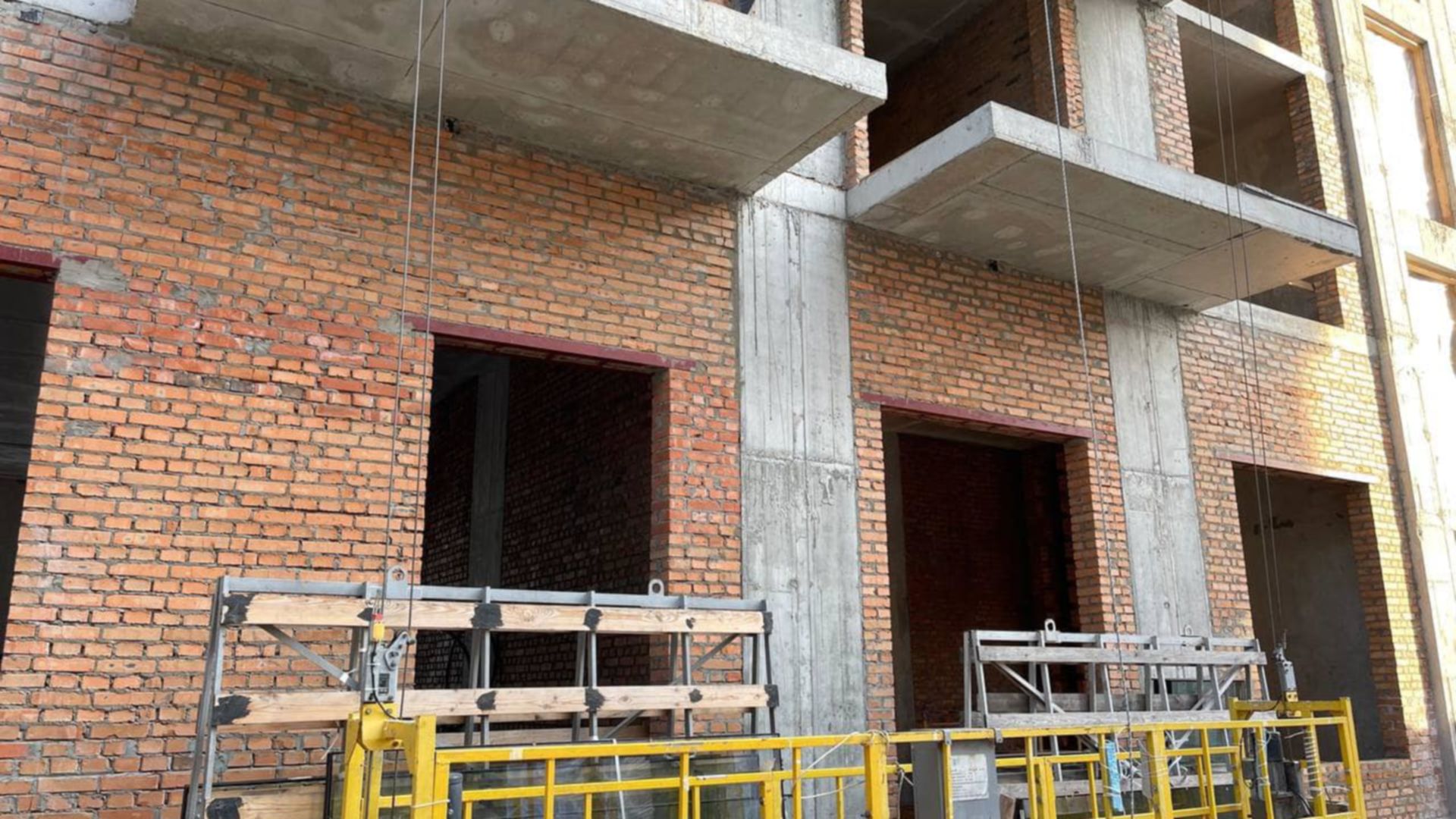

Станом на листопад 2021
Станом на серпень 2021
Станом на лютий 2021

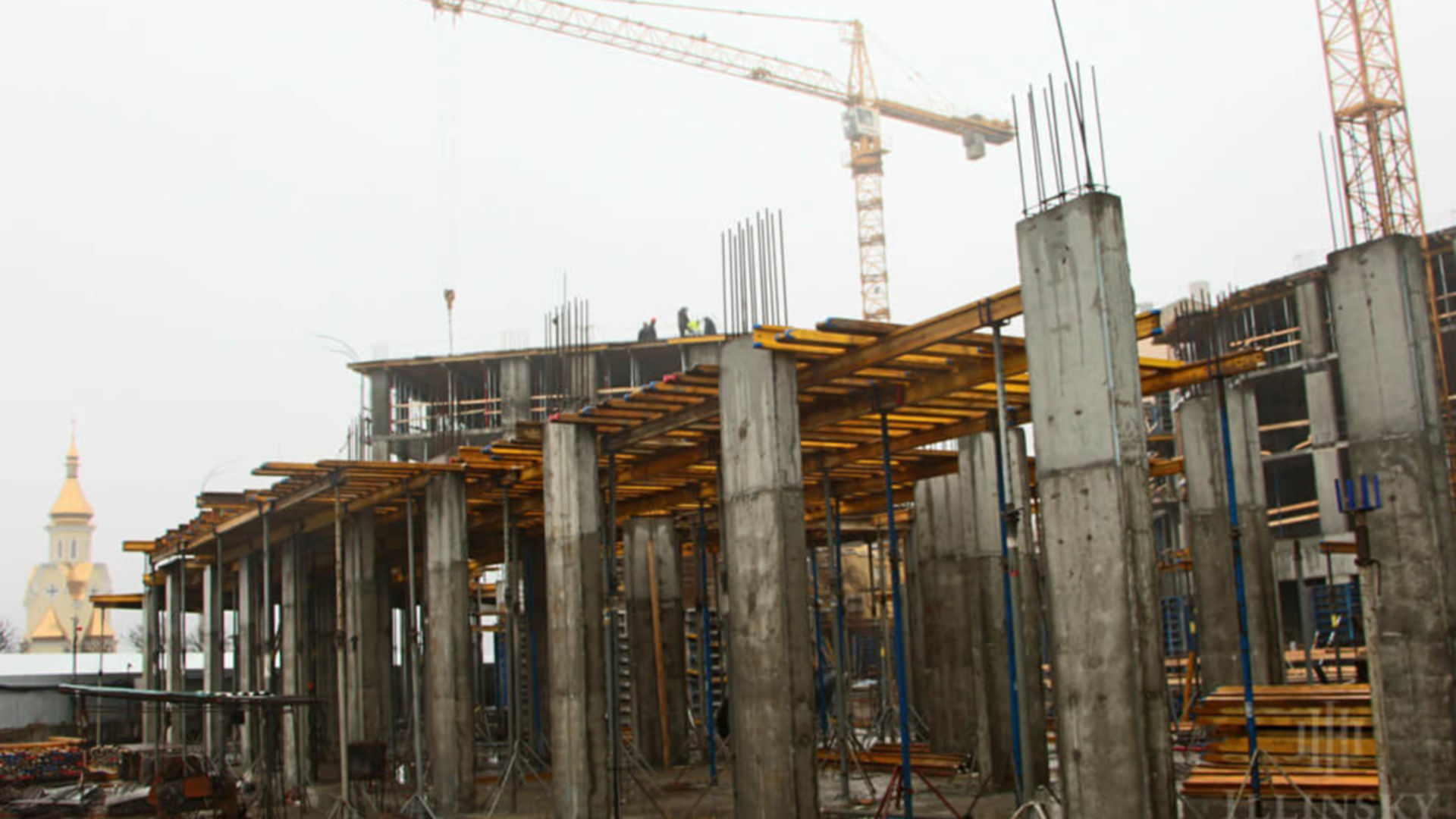

Станом на січень 2021
Станом на листопад 2020
Станом на жовтень 2020
Станом на вересень 2020
Станом на серпень 2020
Станом на червень 2020
Секція 6
Технологія монолітно - каркасна
Благоустрій території
Дата здачі 2 кв. 2024
Перенесено з 4 кв. 2023
Пройдено 9 етапів з 10
Станом на квітень 2024
Станом на березень 2024
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на серпень 2022

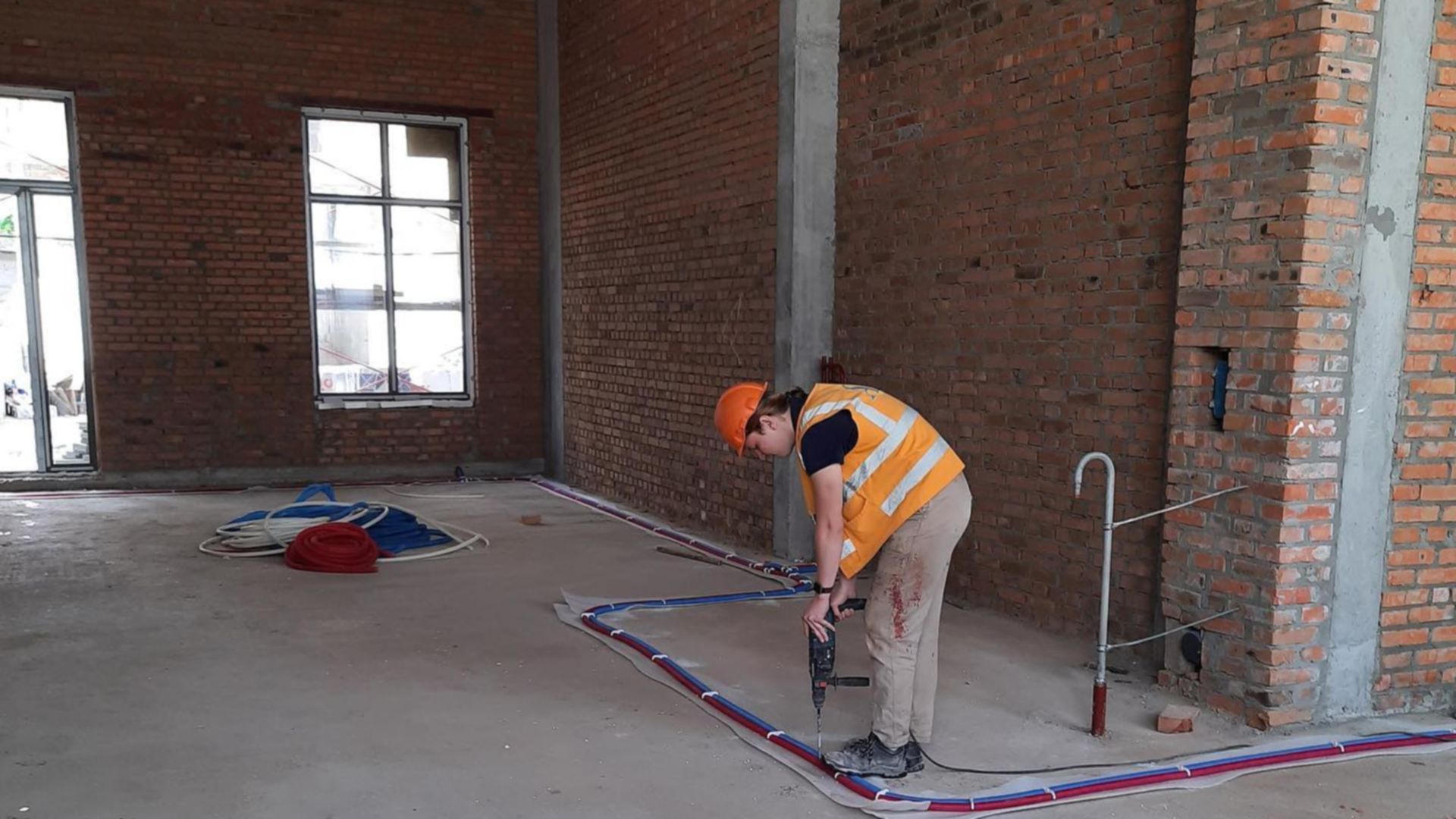

Станом на червень 2022

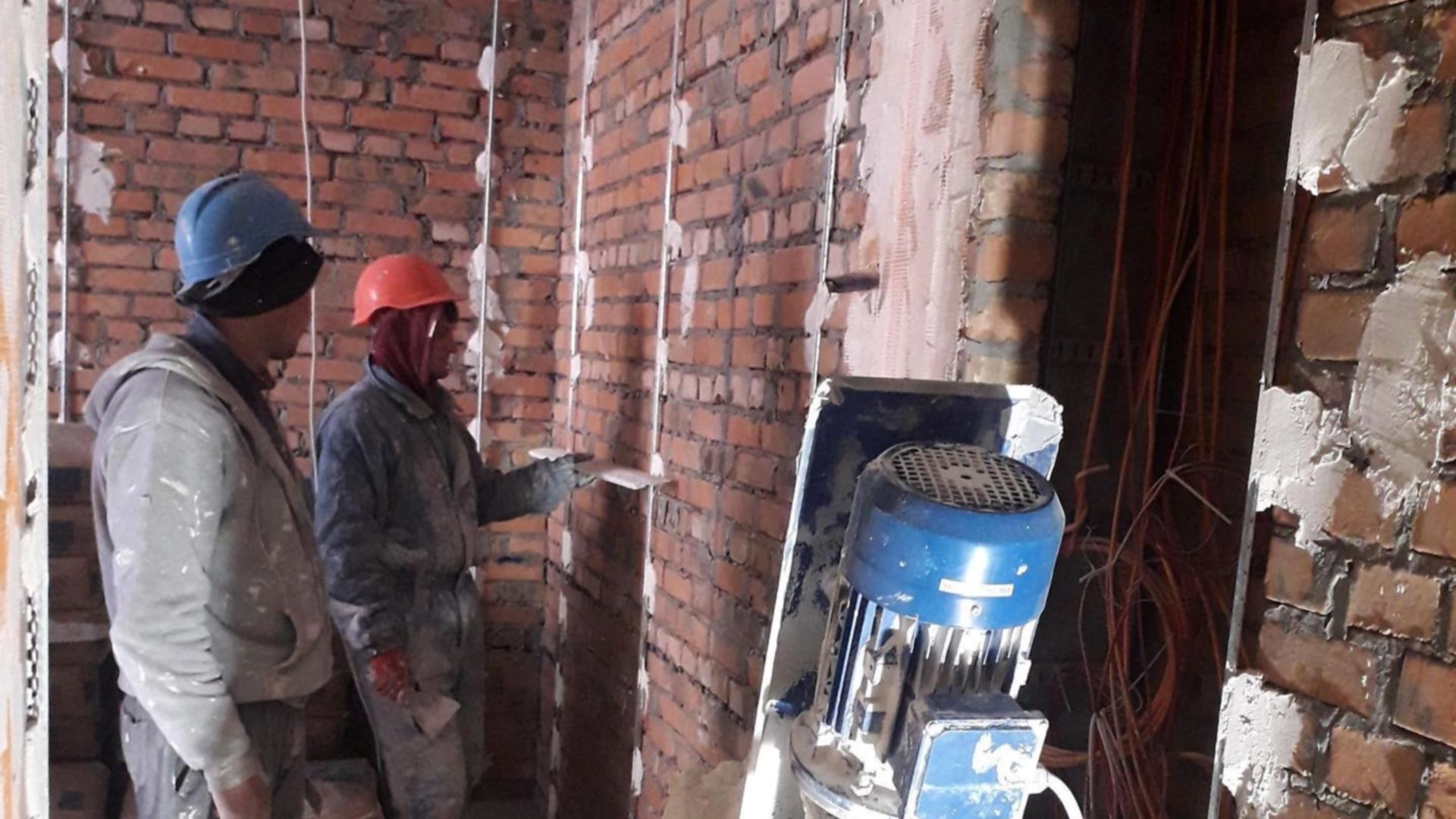

Станом на травень 2022
Станом на квітень 2022
Станом на грудень 2021
Станом на серпень 2021
Станом на лютий 2021
Станом на січень 2021
Станом на жовтень 2020
Станом на вересень 2020
Станом на серпень 2020
Станом на червень 2020
Секція Паркінг
Технологія монолітно - каркасна
Будівництво завершено
Дата здачі 3 кв. 2023 • Не підтверджене введення в експлуатацію
Пройдено 10 етапів з 10

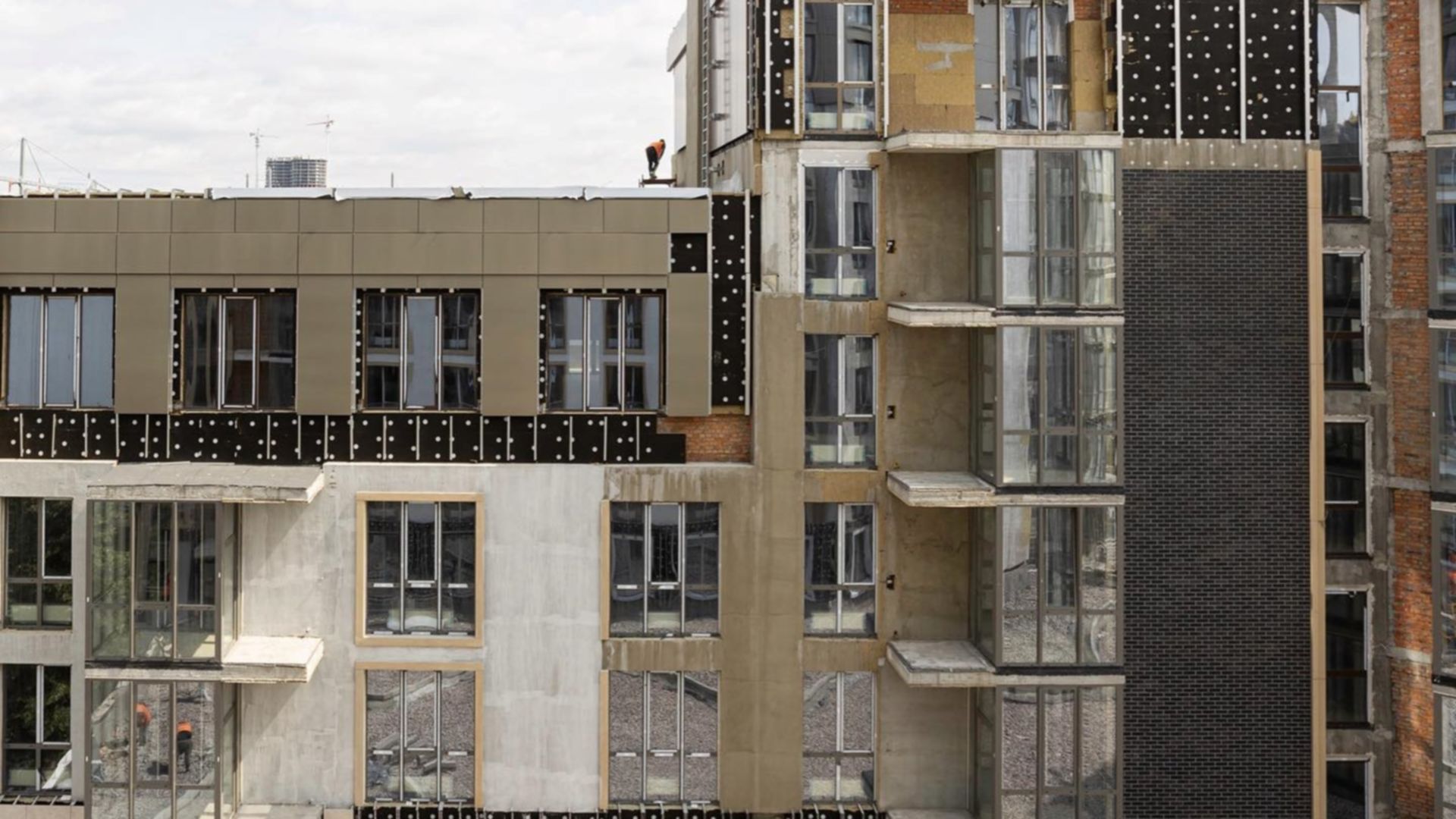

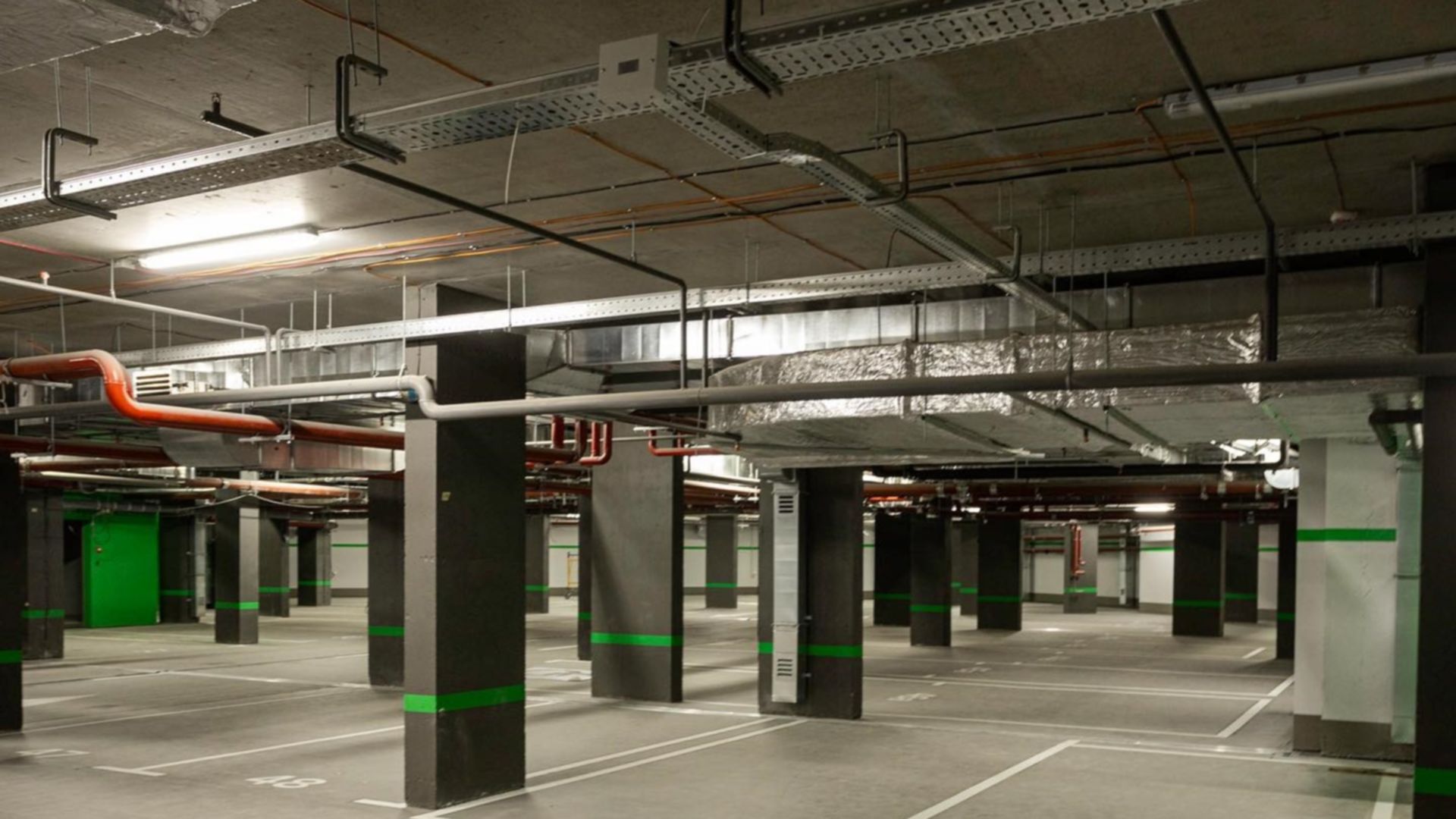

Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023

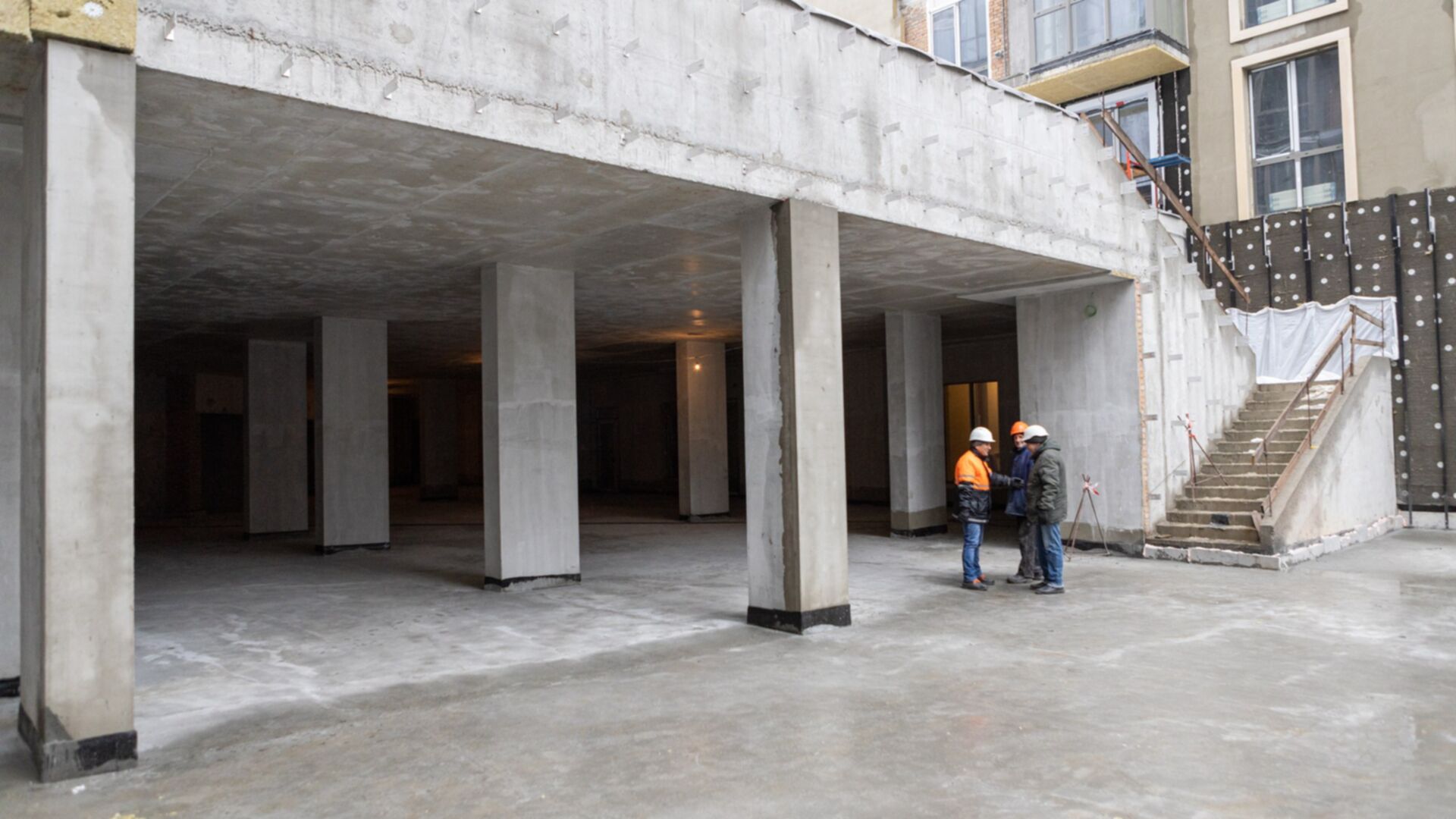

Станом на грудень 2022
Станом на серпень 2022
Станом на травень 2022

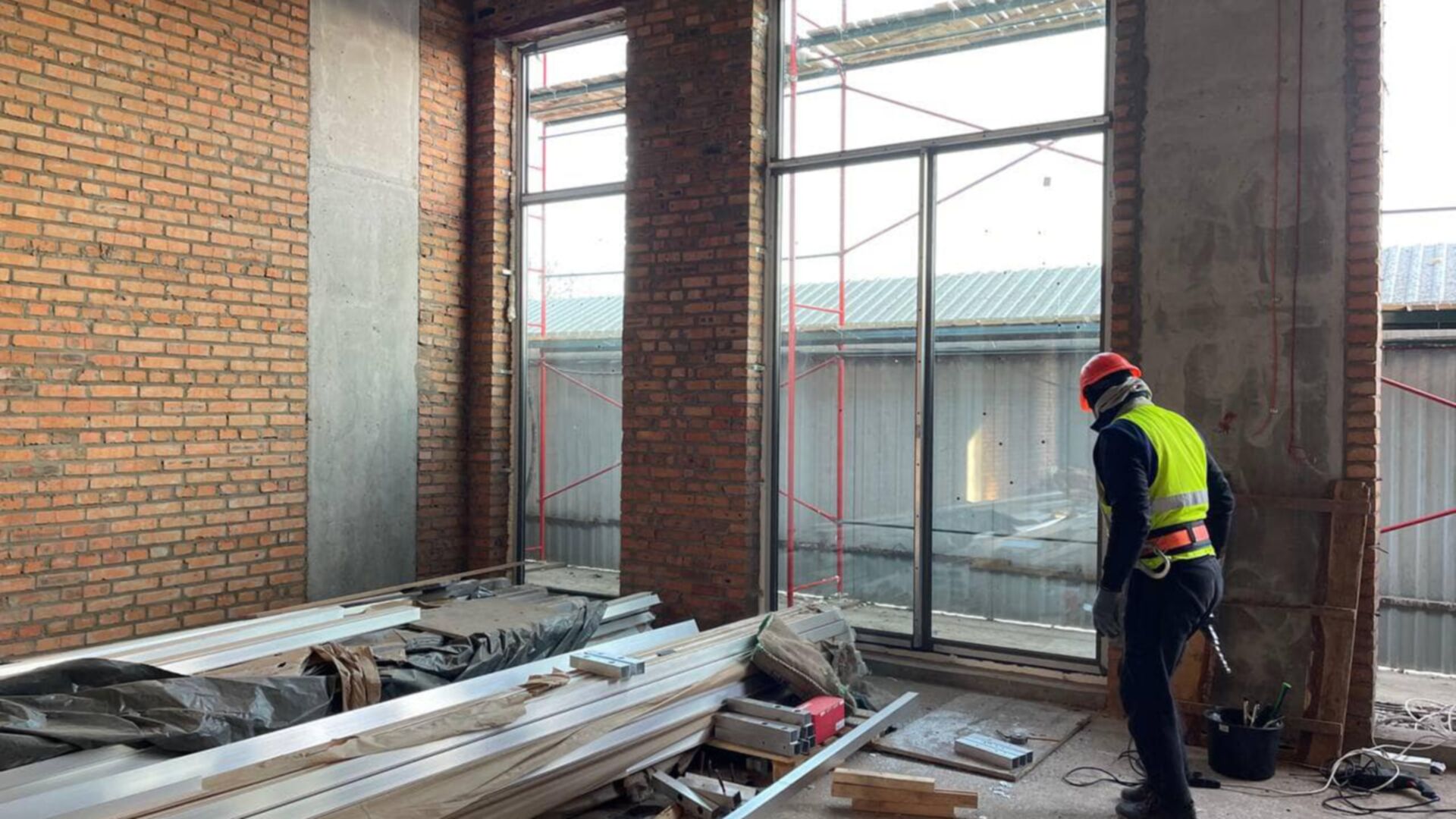

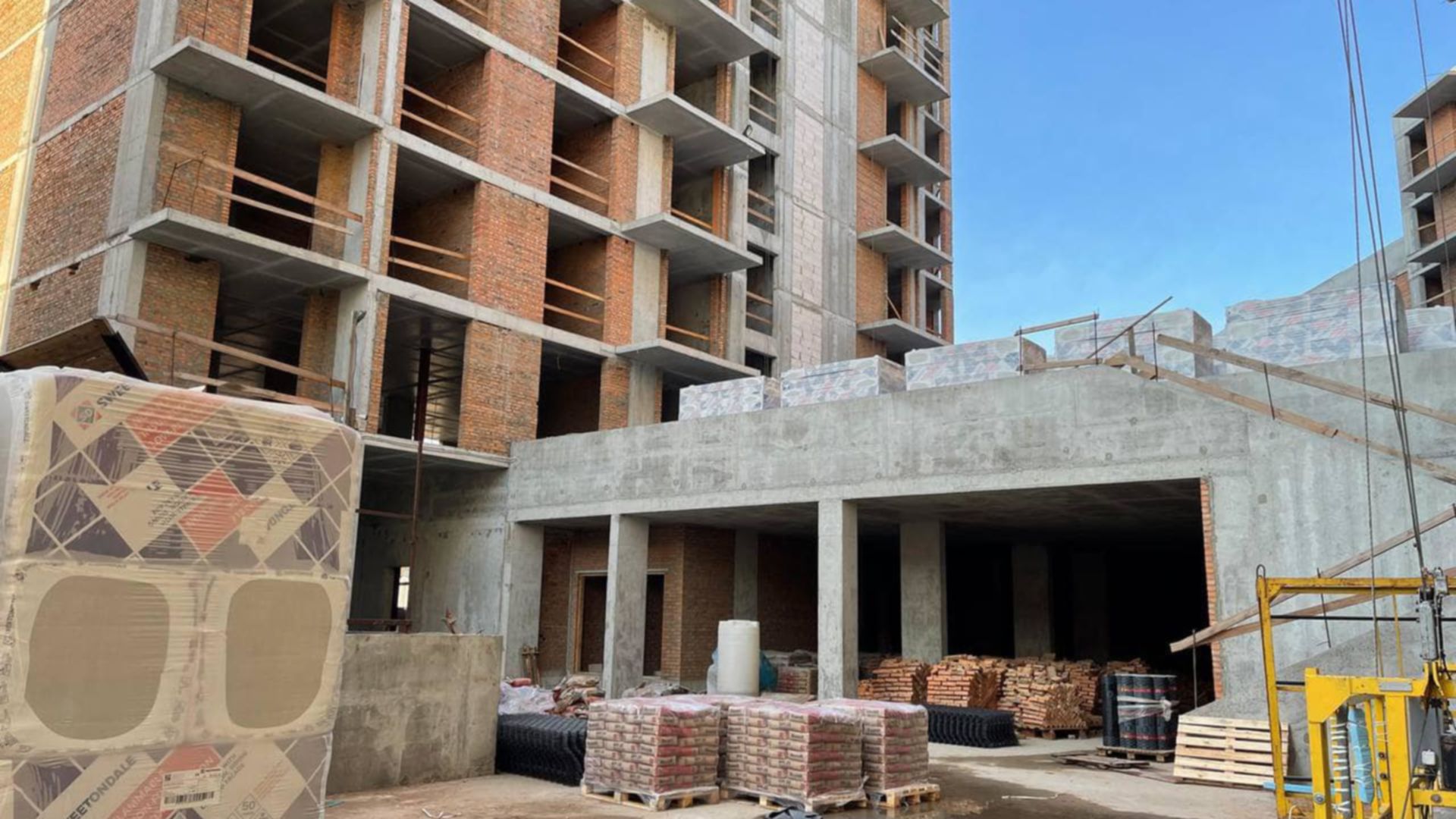

Станом на листопад 2021

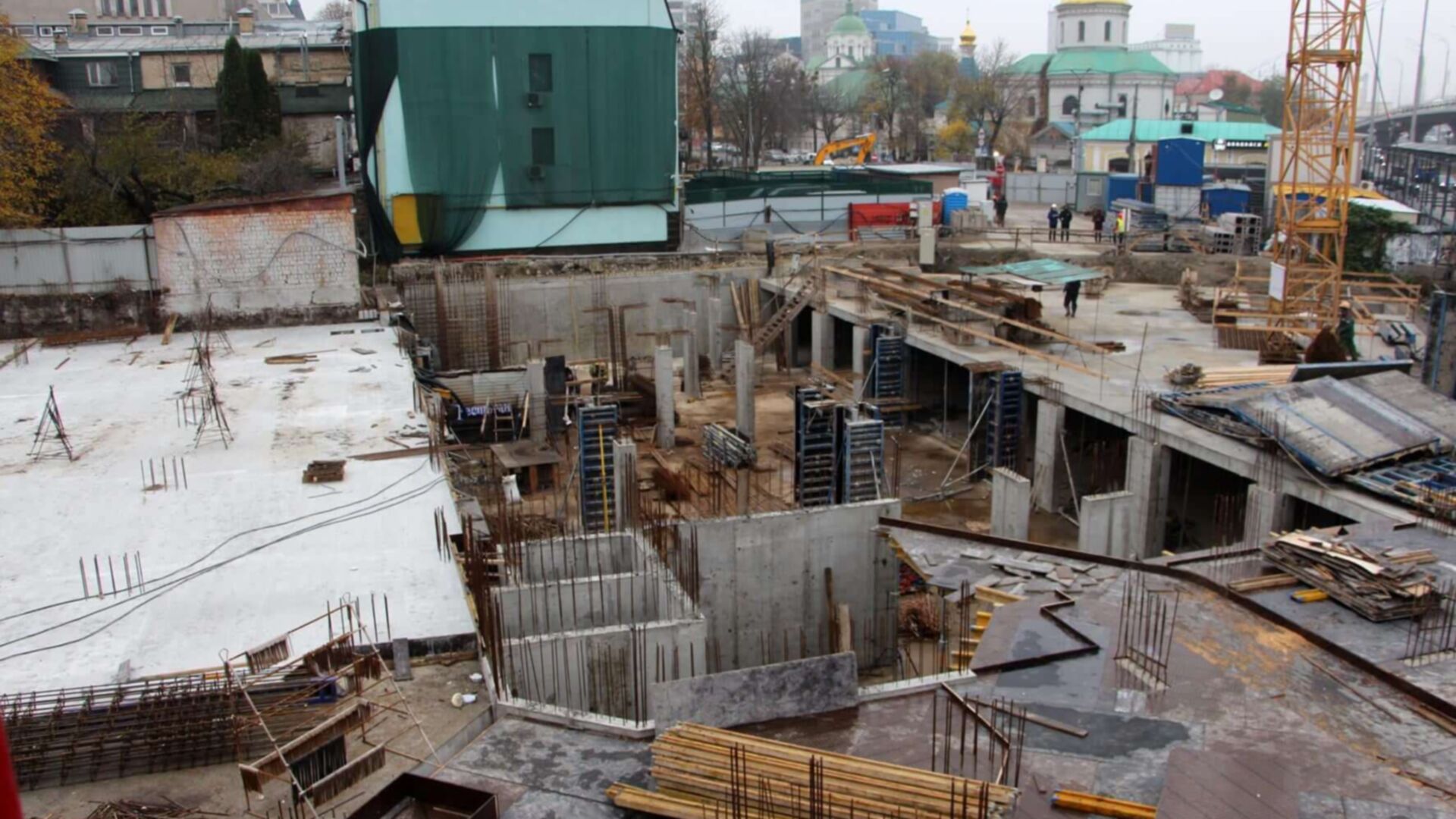

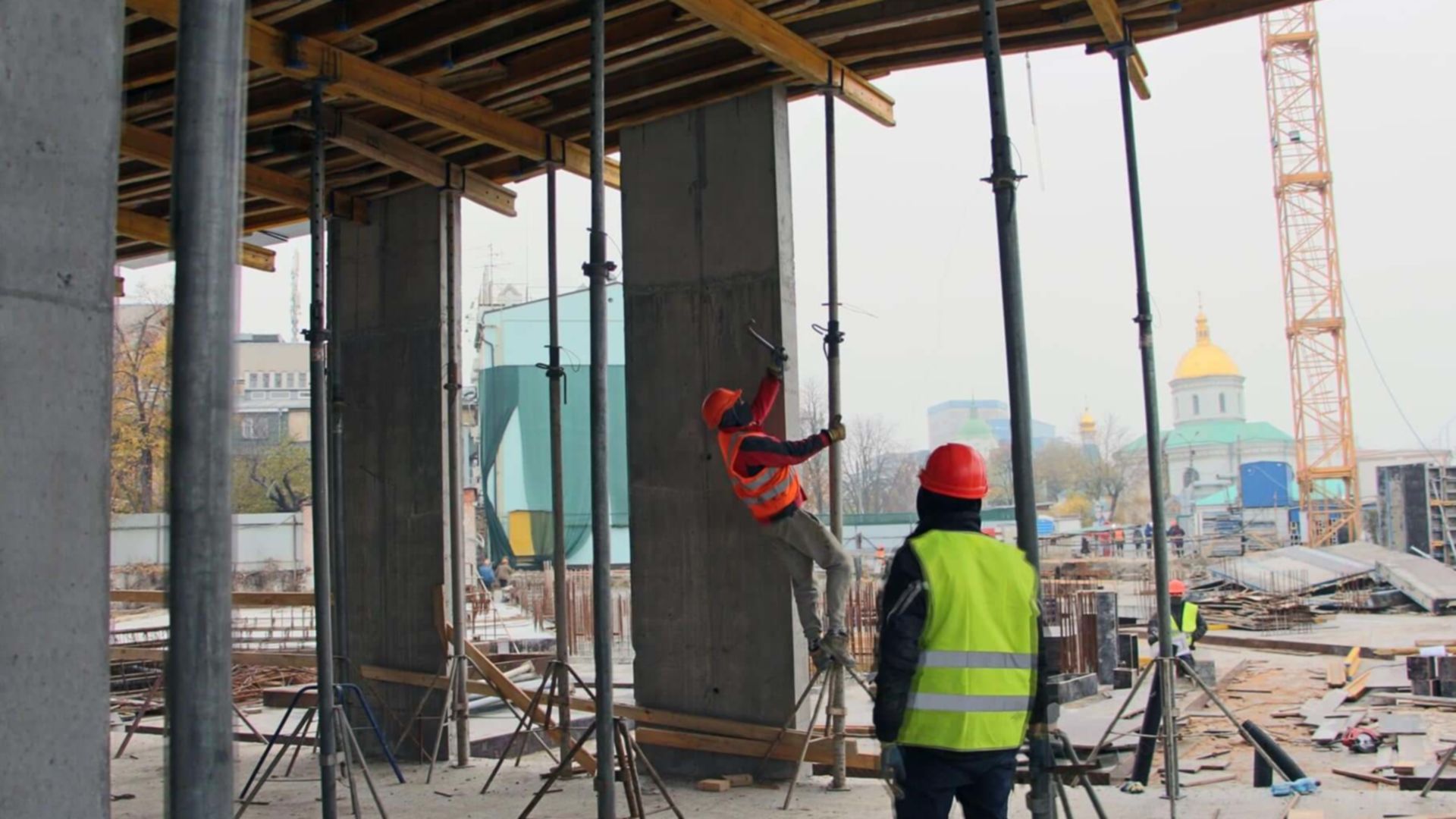

Станом на листопад 2020
Станом на жовтень 2020
Станом на вересень 2020
Продані секції
Секція 1
Технологія монолітно - каркасна
Дата здачі 2 кв. 2024
Секція 2
Технологія монолітно - каркасна
Дата здачі 2 кв. 2024
Умови купівлі
25 квітня 2024 перевірено інформацію по умовах купівліРозтермінування 0% до 3 років, перший внесок від 10%
Уточнюйте деталі у відділі продажу
Забудовник
Альянс Новобуд
Відділ продажу працює
Пн-Пт · 9:00-19:00
Сб · 10:00-17:00
Нд · 10:00-16:00
Працює з DIM.RIA 1 рік |
У забудовника 9 ЖК |
Акції від забудовників вашого міста
Акція!
42 347 грн за м²
ЖК Сирецькі Сади
Київ, вул. Івана Виговського(Маршала Гречка)
Додаткова знижка 2% на нерухомість для військових та медиків.
До кінця акції 19 днів
Акція!
Акція
41 500 грн за м²
ЖК Синергія Київ
Київ, вул. Івана Кочерги
При 100% оплаті знижка 5% на всі квартири.
До кінця акції 35 днів
Акція!
43 745 грн за м²
ЖК Причал 8
Київ, вул. Гліба Бабича(Канальна)
Додаткова знижка 2% на нерухомість для військових та медиків.
До кінця акції 19 днів
Вам також будуть цікаві
Схожі по ціні (12)В Подільському (16)В Києві (253)
