Звіт про хід будівництва ЖК «Проект Панорама» Назад

Звіт про хід будівництва ЖК «Проект Панорама»

Подробиці в новині.

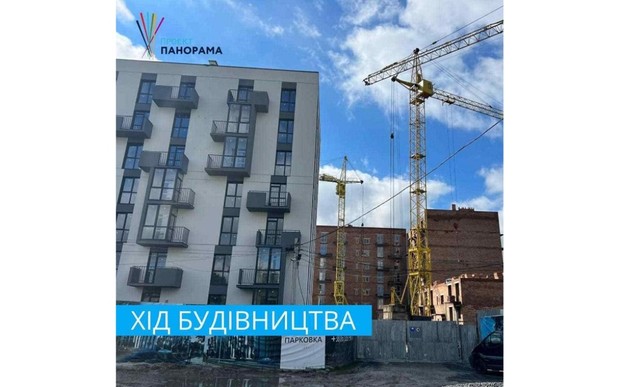

Новини з будівельного майданчика за серпень-вересень 2022 р. з будівельного майданчика ЖК «Проект Панорама» м. Пустомити від будівельної компанії Місто Комфорту.

Будинки №1, 2, 3 (1 черга)

Завершено роботи по утепленню та оздобленню фасаду будинків;

Завершено роботи по влаштуванню покрівлі даху;

Завершено роботи по прокладанню внутрішніх трубопроводів системи каналізації;

Завершено роботи по влаштуванню внутрішньої мережі електропостачання;

Завершено роботи по опорядженню квартир та місць загального користування (штукатурення цегляних стін та перегородок);

Завершено роботи з оздоблення місць загального користування, а саме виконано роботи по облицюванню підлог коридорів та сходів плиткою керамічною, завершено оздоблення стін коридорів декоративною штукатуркою;

Виконуються роботи з монтажу огороджень балконів – 80 %;

Ведуться роботи по влаштуванню внутрішніх мереж газопостачання будинків 1-ї черги;

Завершено роботи по монтажу системи блискавкозахисту;

Розпочато підготовчі роботи для монтажу ліфтів: ведуться роботи по оздобленню ліфтових шахт;

Виконуються роботи по монтажу дверей в квартири та в міжповерхові комірки:

• Будинок № 1 – 20%.

• Будинок № 2 – 20%.

• Будинок № 3 – 100%.

Будинки № 4, 5 (2 черга)

Завершено роботи по влаштуванню зовнішніх цегляних стін, товщиною стін 38 та 51 см;

Завершено роботи по влаштуванню залізобетонних плит перекриття, балконних плит та сходових маршів;

Виконуються роботи по муруванню парапетів, вентиляційних шахт з цегли повнотілої;

Виконуються роботи по влаштуванню внутрішніх перегородок квартир:

• Будинок № 4 – завершено роботи;

• Будинок № 5 – виконуються роботи по влаштуванню перегородок п’ятого поверху;

Виконуються роботи по монтажу віконних конструкцій ( концерну REHAU, фурнітурою Wink Haus та з енергозберігаючим склопакетом ):

• Будинок № 4 – завершено монтажні роботи (100%);

• Будинок № 5 – завершено заміри віконних пройомів та триває процес виготовлення віконних конструкцій;

Виконуються роботи по опорядженню квартир (штукатурення цегляних стін та перегородок):

• Будинок № 4 – 100%.

• Будинок № 5 – 30%.

Виконуються роботи з опорядження МЗК (місця загального користування): штукатурення стін;

Виконуються роботи з улаштування цементно-піщаної стяжки МЗК (місця загального користування):

• Будинок № 4 – 100 %.

• Будинок № 5 – 0 %.

Розпочато роботи по утепленню та оздобленню фасаду будинку № 4;

Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1 будинку № 4;

Виконуються роботи по підведенню внутрішньої мережі електропостачання до квартир:

• Будинок № 4 – 100%.

• Будинок № 5 – 0%.

Виконуються роботи по влаштуванню малострумних електричних мереж (інтернет, домофон):

• Будинок № 4 – 100%.

• Будинок № 5 – 0%.

Завершено роботи з влаштування покрівлі даху Будинку № 4;

Завершено роботи з гідроізоляції балконів Будинку № 4;

Завершено роботи з гідроізоляції цокольного поверху Будинку № 4;

Виконуються роботи по влаштуванню дренажу Будинків № 4,5.

Будинки № 6, 7 (3 черга)

Виконуються роботи по влаштуванню зовнішніх цегляних стін, товщиною стін від 38 до 51 см:

• Будинок № 6 – завершено роботи по влаштуванню стін 2 поверху.

Завершено роботи по влаштуванню армованої бетонної підлоги підвальних приміщень (Будинок № 6), товщиною 100 мм – 100 %.

Завершено роботи по влаштуванню цегляних перегородок нижче від м. 0.000 (підвальні приміщення Будинку № 6) – 100 %.

Завершено роботи по влаштуванню зовнішніх стін цокольного поверху з фундаментних блоків (Будинок № 7).

Розпочато роботи з монтажу залізобетонного перекриття цокольного поверху (Будинок № 7).

Тривають роботи по зворотній засипці пазух котловану Будинків № 6, 7.

Тривають роботи по влаштуванню армованої бетонної підлоги підвальних приміщень (Будинок № 7), товщиною 100 мм.

Розпочато роботи по влаштуванню дренажу будинків 6,7.

Змонтовано баштовий кран Liebher для подальших будівельних робіт Будинку № 7.

Ведуться роботи по влаштуванню гідроізоляції стін цокольного поверху двокомпонентною гідроізоляційною сумішшю CERESIT CT 66 ( Будинок № 7).

Ведуться роботи по підмурівці стін цокольного поверху до проектної відмітки - 0,350 ( Будинок № 7 ).

ЗОВНІШНІ ІНЖЕНЕРНІ МЕРЕЖІ (Будинків 1,2,3 черги)

• Ведуться роботи по влаштуванню мереж зовнішньої каналізації та водопостачання і приєднання їх внутрішніх мереж будинків 1-3 черги.

• Ведуться підготовчі роботи по прокладанню мереж зовнішнього електропостачання:

•   Приєднання мережі від трансформаторної підстанції ТП-586-09 до ввідно-розподільчих пристроїв будинків 1-3 черги.

БЛАГОУСТРІЙ ( прибудинкової території будинків 1,2,3 черги)

•     Ведуться підготовчі роботи по влаштуванню благоустрою:

•     Розпочато тендер по закупівлі дитячих майданчиків та паркових лавочок;

•  Закуплено весь об’єм бруківки, бордюра та поребрика для благоустрою прибудинкових територій;

•      Розроблено проект освітлення прибудинкової території.

Зацікавив будинок? Детальнішу інформацію ви можете отримати в Інформаційному центрі за адресою:

м. Пустомити, вул. Лісневицька, 9а.



Прокоментуйте першим

Додати коментар до статті
