Статус будівництва ЖК Alter Ego

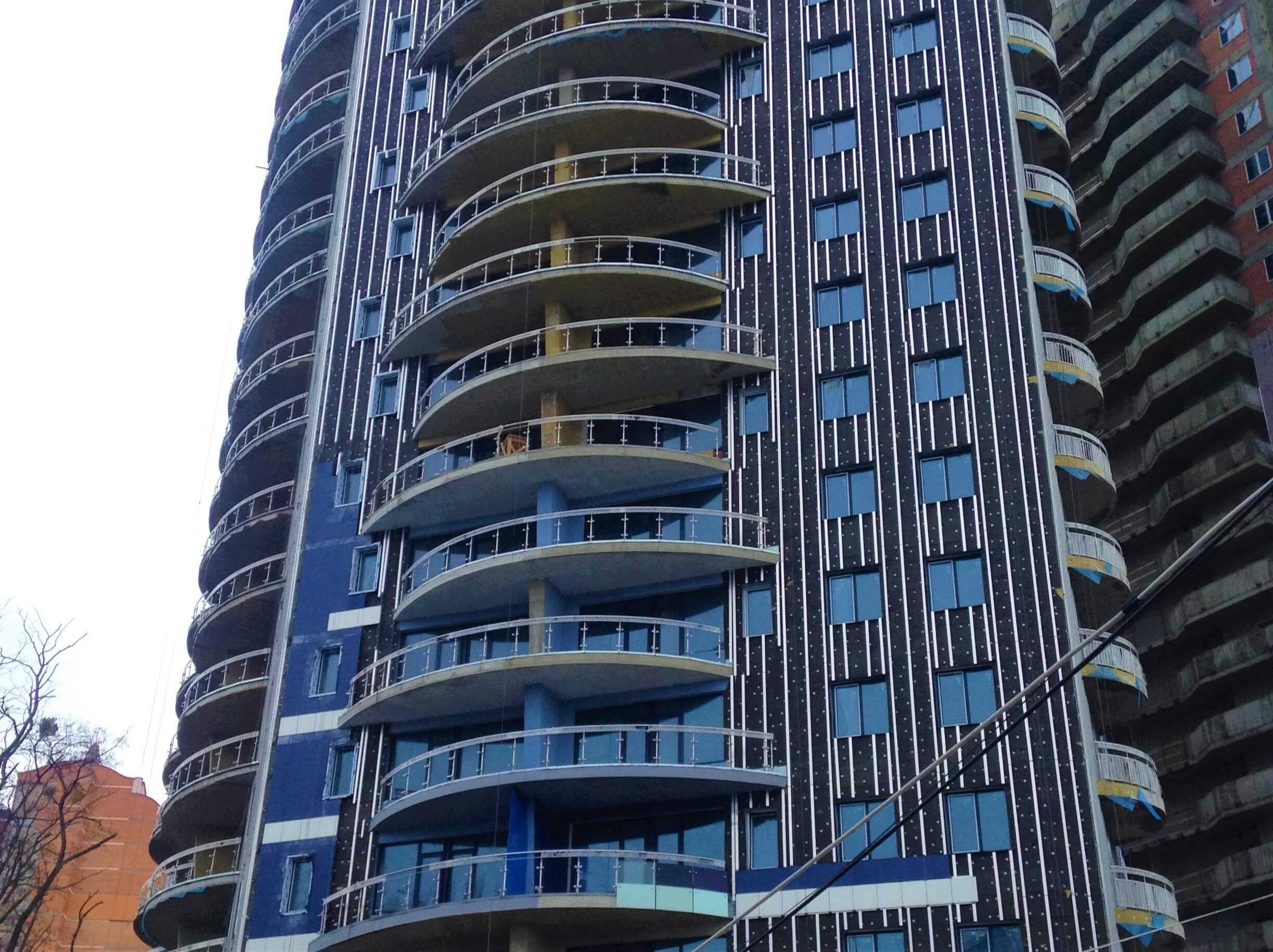

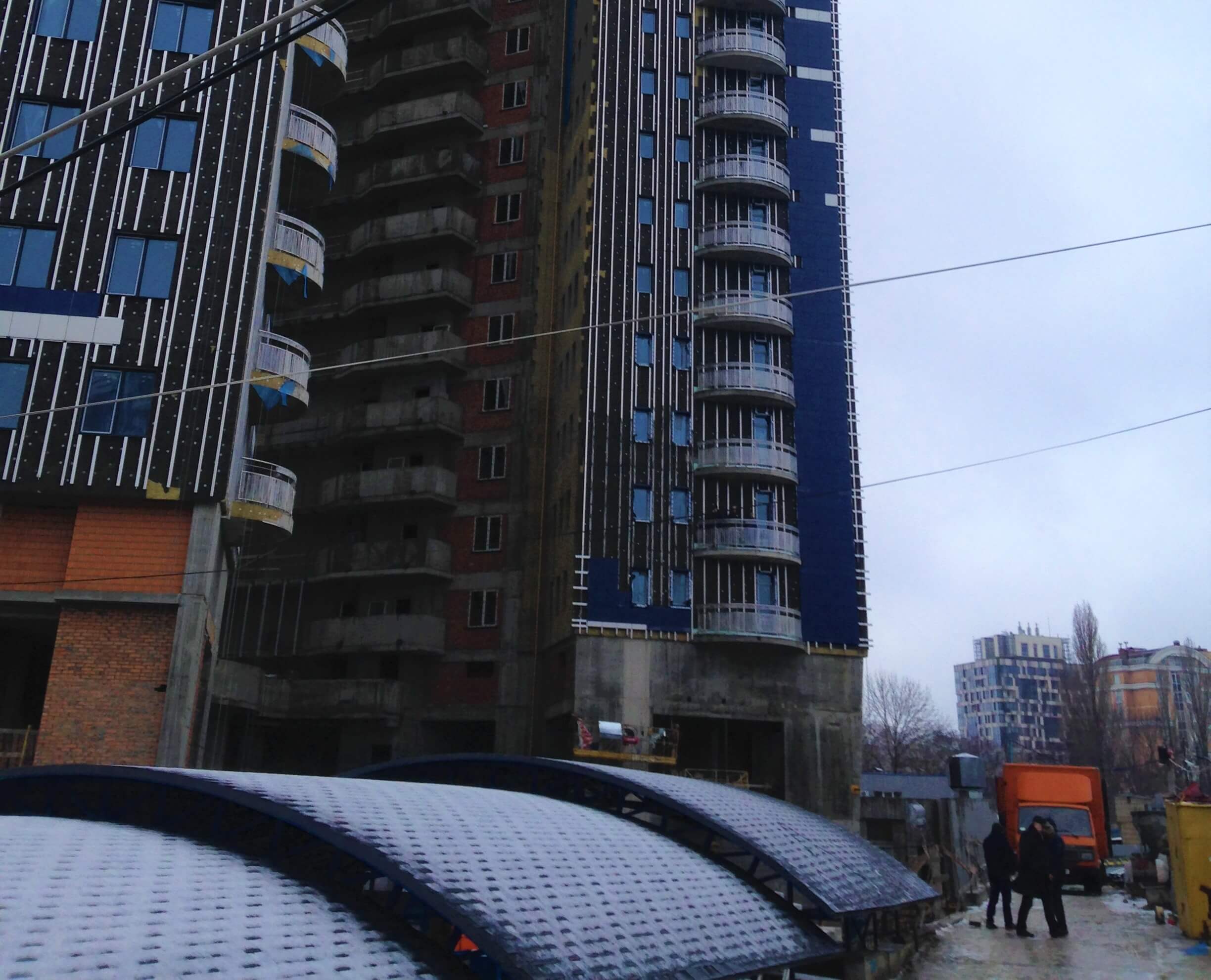

Будівництво станом на листопад 2017 року
Станом на 6 грудня 2017 року у житловому комплексі Alter Ego виконуються наступні будівельно-монтажні роботи:
Секція «А»
  • Кладка внутрішніх стін і перегородок – 97%
  • Встановлення алюмінієвих вікон – 100%
  • Влаштування вентильованого і мокрого фасаду – 90%
  • Влаштування стяжки житлових приміщень та МЗК – 23 поверх
  • Монтаж конструкцій огородження балконів – 90%
  • Встановлення металопластикових дверей – 53%
  • Оздоблювальні роботи – 25%
Секція «Б»
  • Кладка внутрішніх стін і перегородок – 85%
  • Монтаж світлопрозорих огороджувальних конструкцій – 100%
  • Виготовлення та встановлення металопластикових дверей – 30%
  • Встановлення металопластикових вікон – 100%
  • Монтаж конструкцій огородження балконів – 70%

Паркінг
  • Покриття паркінгу – 94%
  • Вентиляція, димовідведення, протипожежна автоматика – 50%
  • Гідроізоляція паркінгу – 100%

На майданчику
  • Монтаж зовнішніх мереж водопостачання – 99%
  • Влаштування зовнішніх мереж електропостачання та освітлення – 89%
  • Влаштування зовнішніх мереж зливної каналізації – 50%
Житловий комплекс Alter Ego – це дві симетричні 24-поверхові житлові секції, в яких розмістяться 360 квартир з сучасними планувальними рішеннями площею від 52 до 268 кв. м.

Проект ЖК передбачає розвинену внутрішню інфраструктуру – паркінг, фітнес-центр, ресторан, магазини і багато іншого, що дозволить почувати себе затишно і комфортно в межах комплексу.

Будемо раді відповісти на всі питання і допомогти з вибором квартири або офісу!

+38 (044) 290 30 82

market@tmm.ua

Провулок Лабораторний, 7

pechersk.tmm.ua

Прокоментуйте першим

Додати коментар до статті
