Ход строительства
ЖК Студенческий

от 835 450 грнот 22 307 $от 21 700 грн за м²от 579 $ за м²
Много типов квартирУдачное расположениеОгороженная территорияГибкие условия покупкиИндивидуальное отоплениеВнутренняя инфраструктураСовременное убранство дома

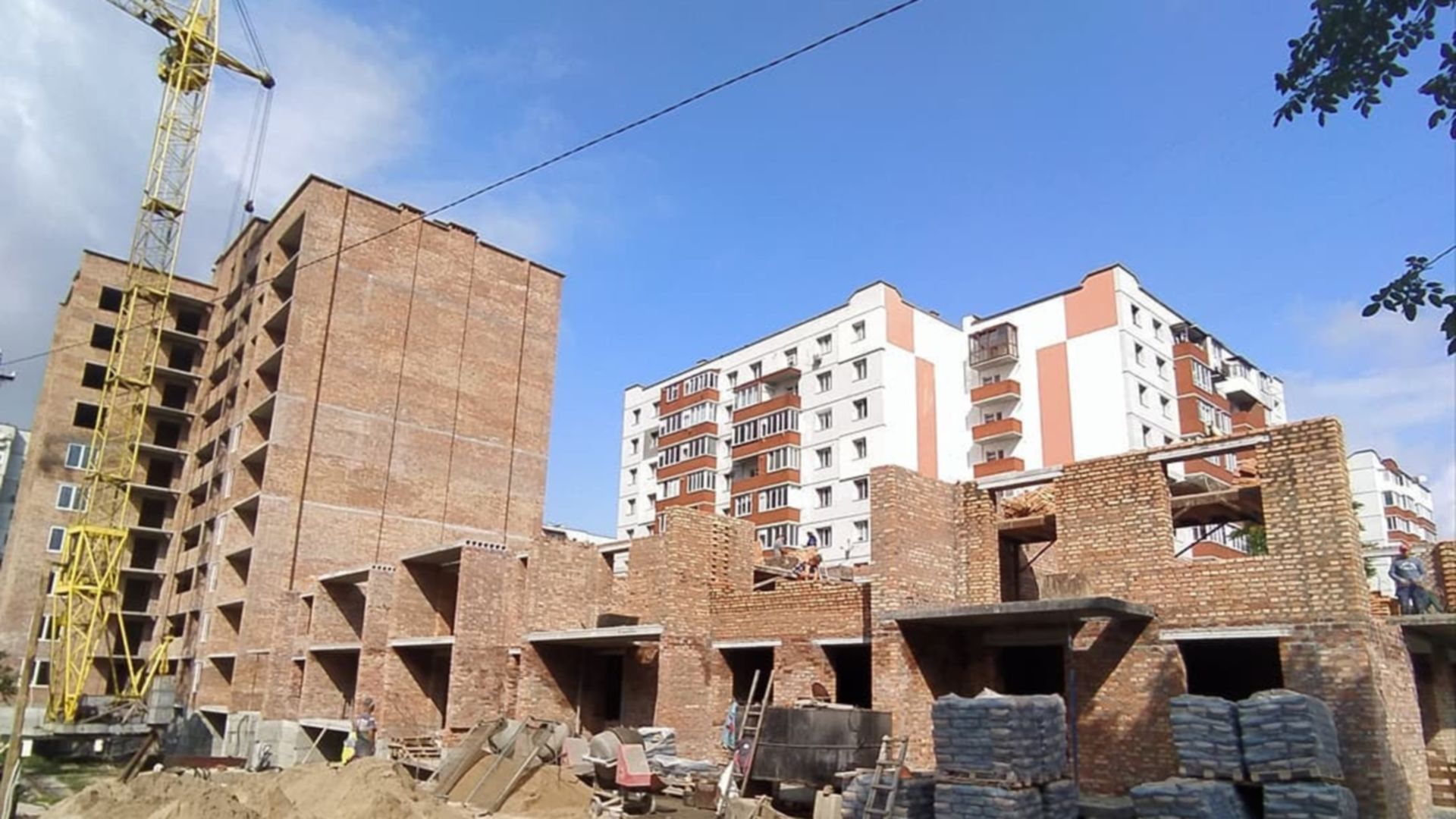

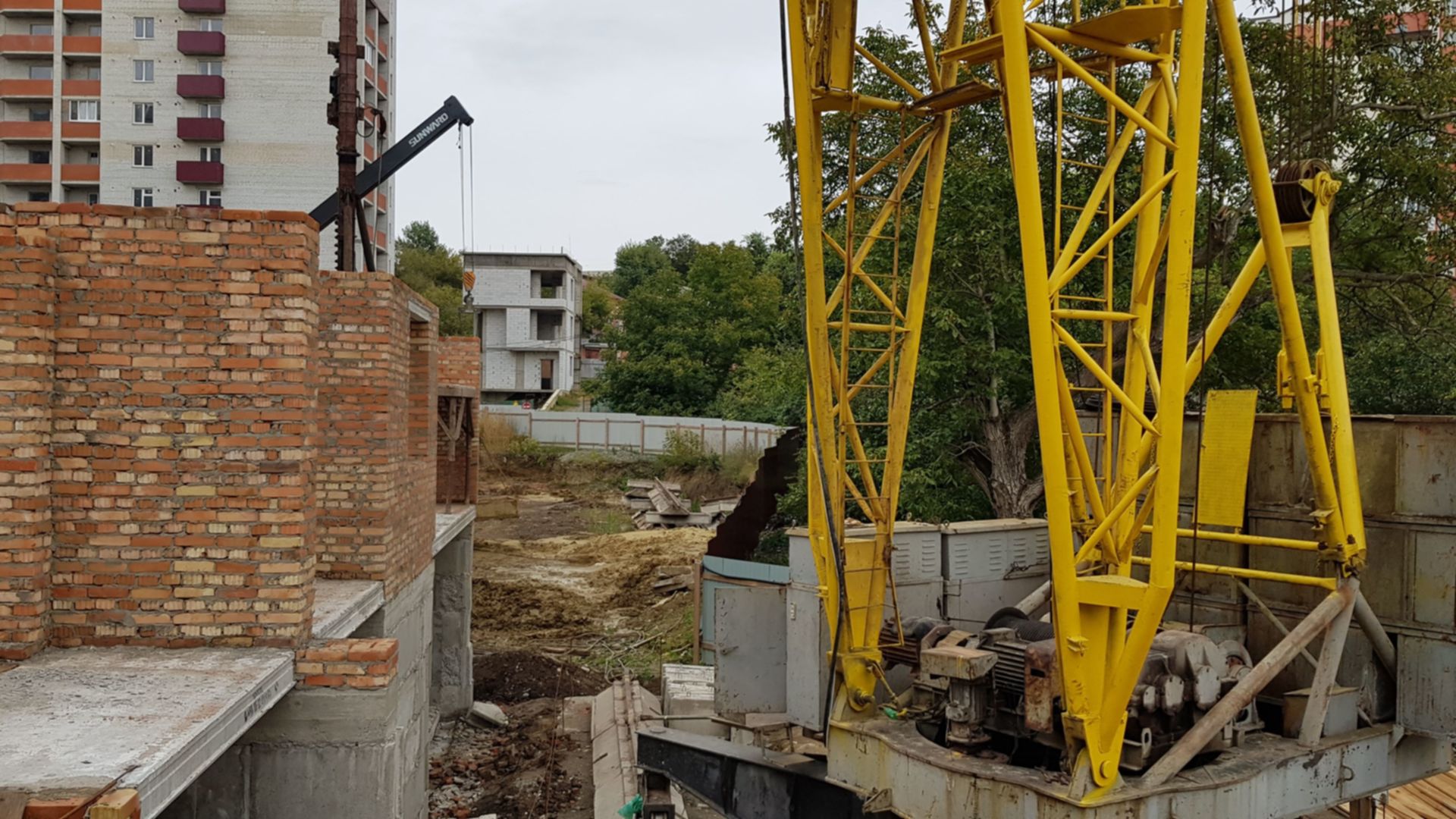

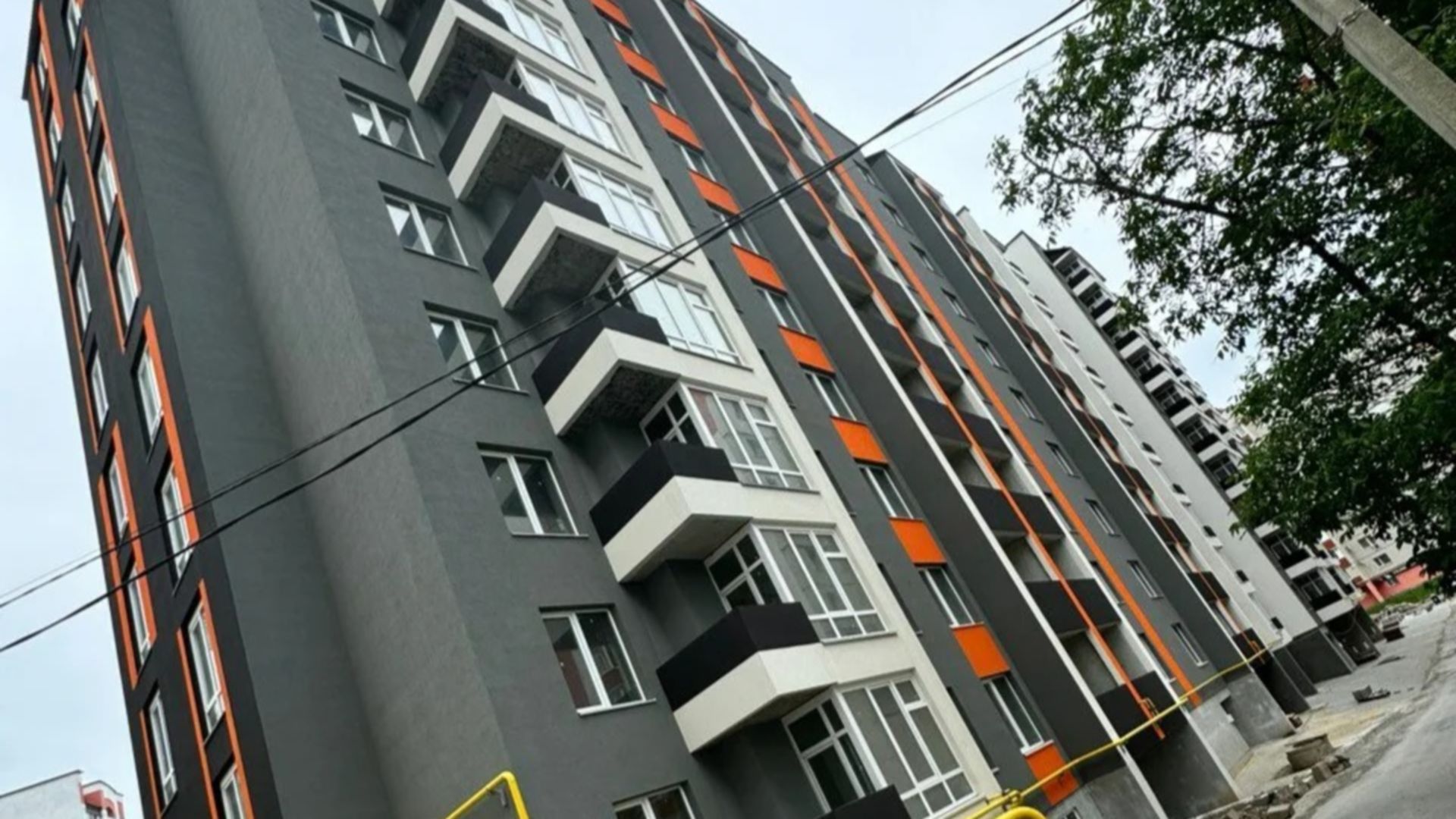

Ход строительства ЖК Студенческий

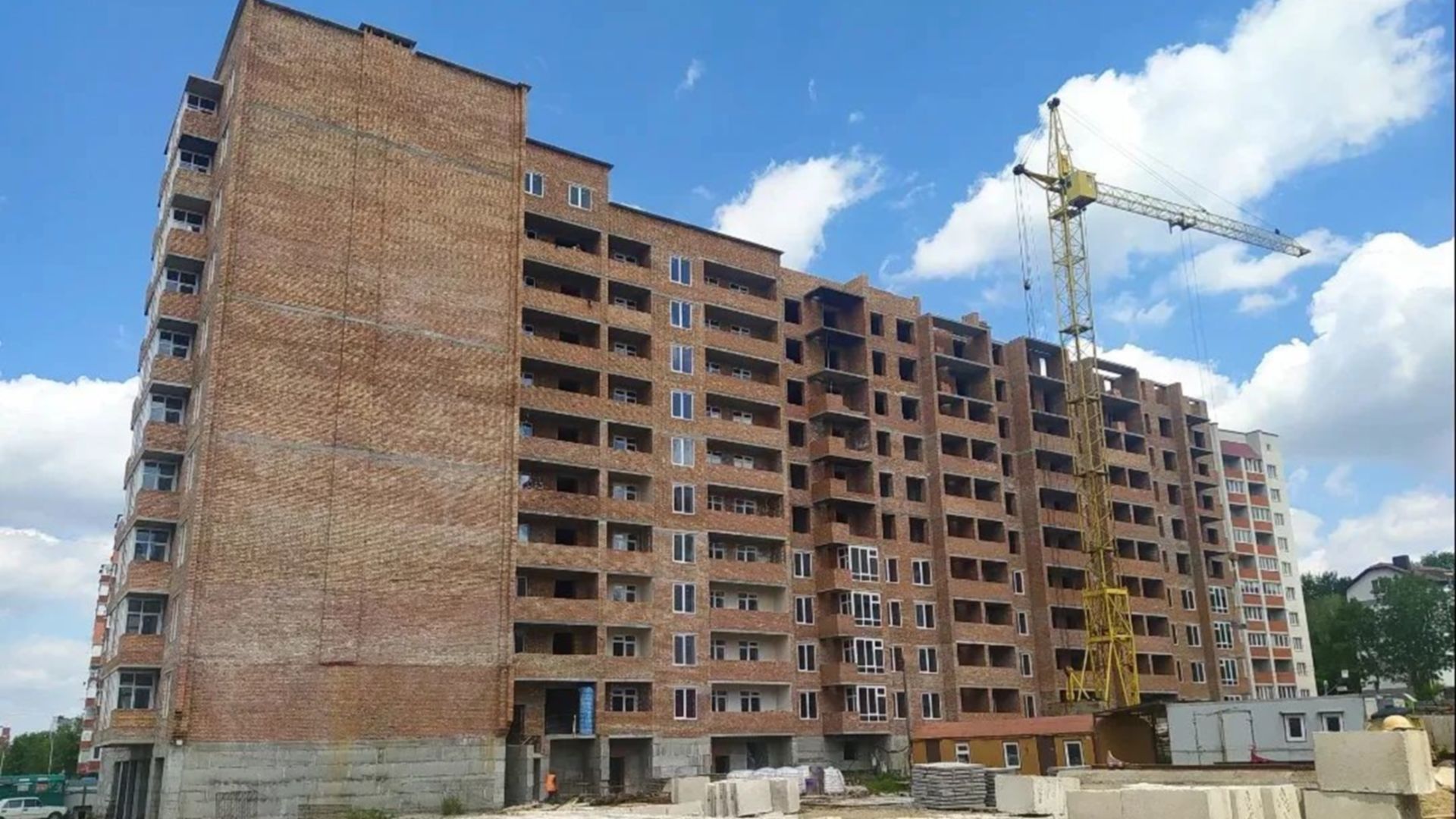

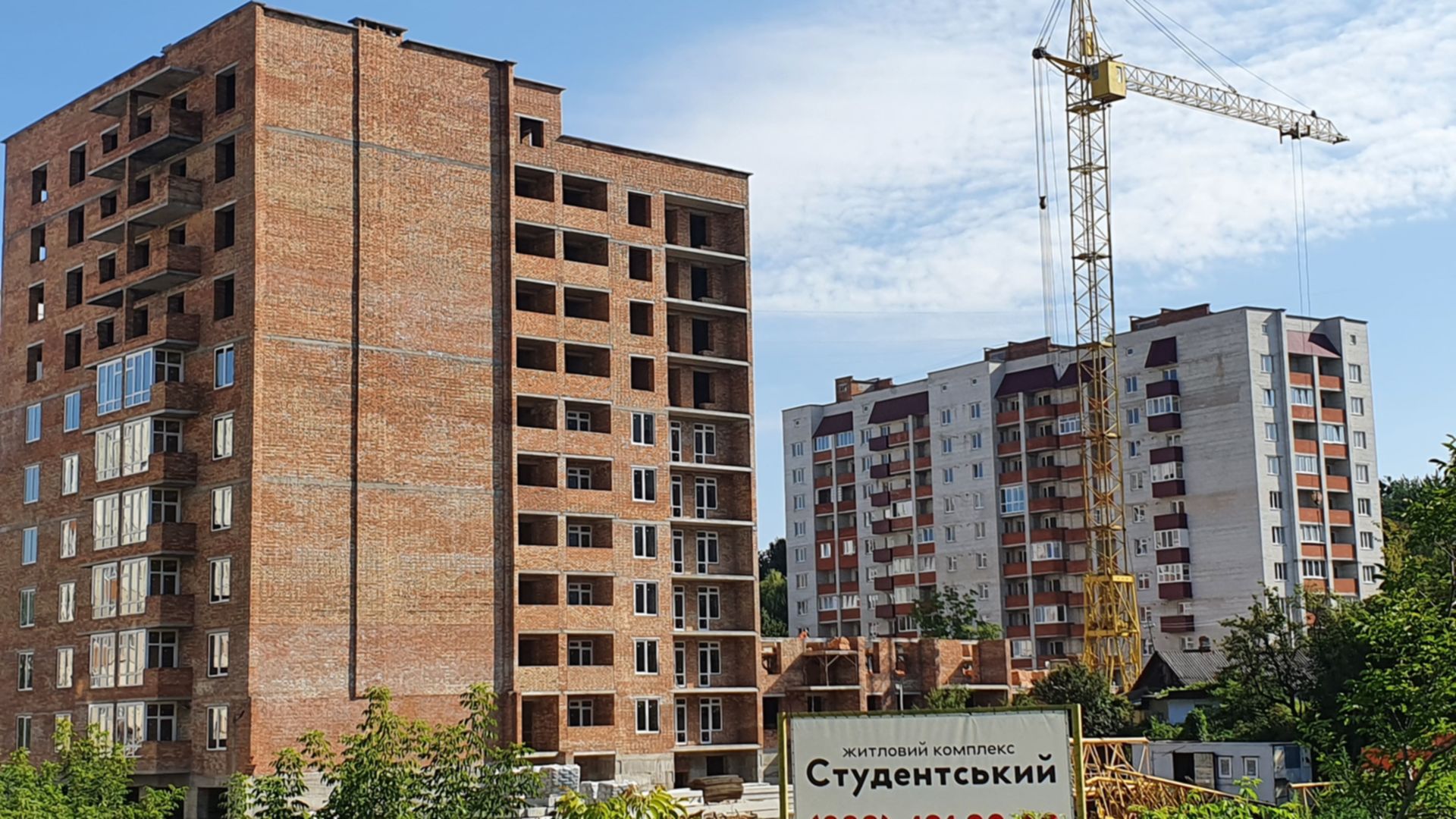

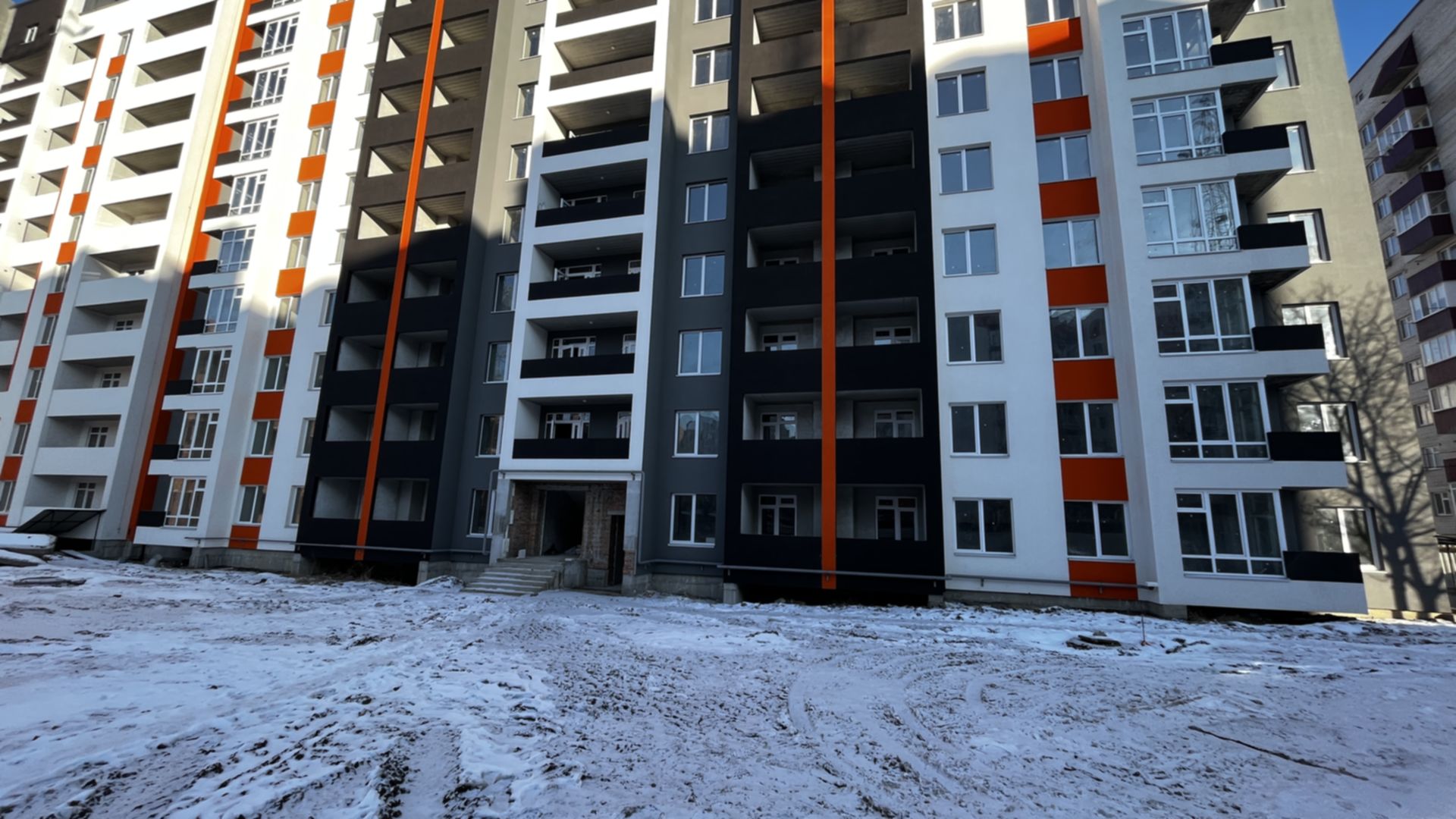

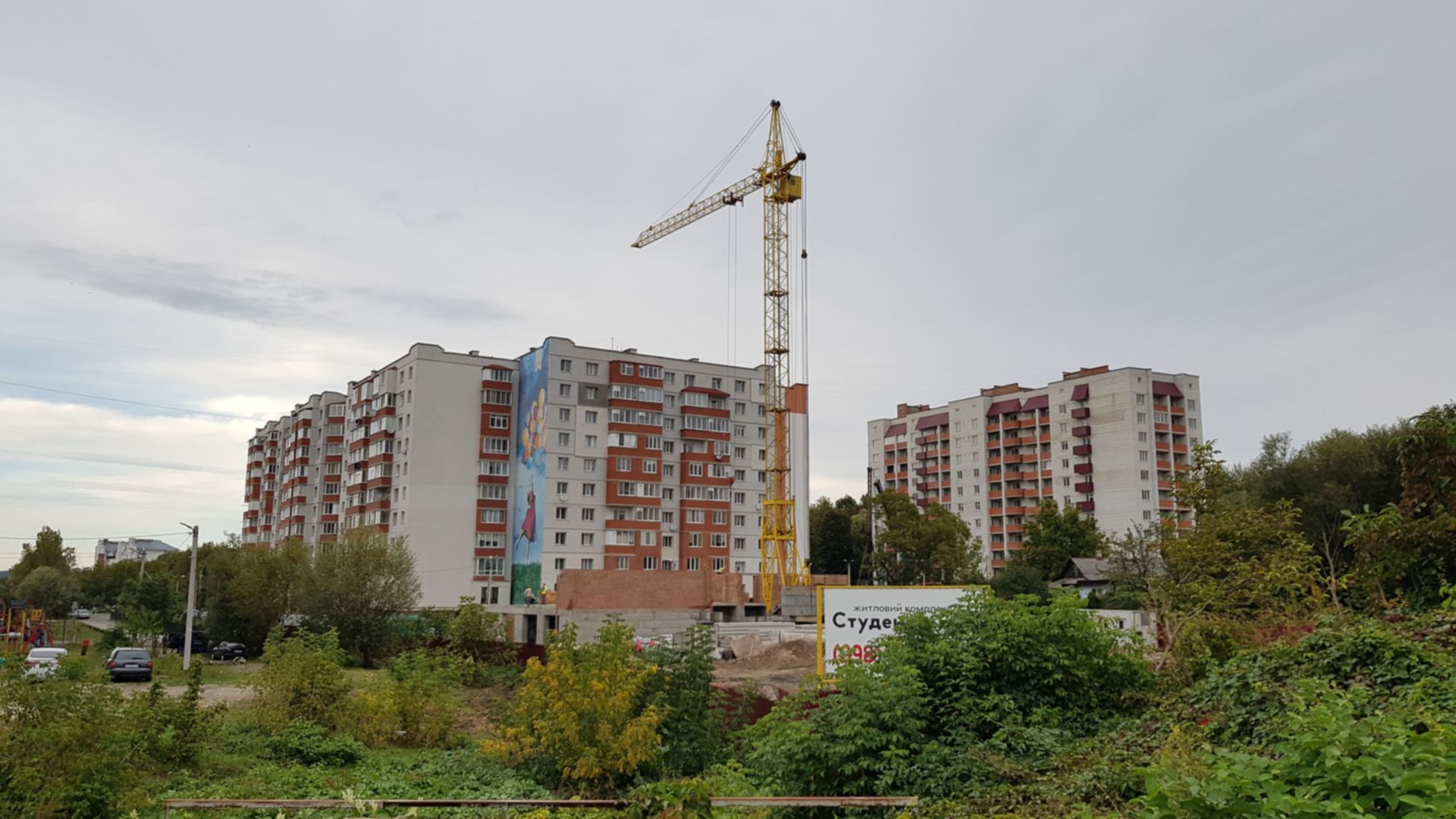

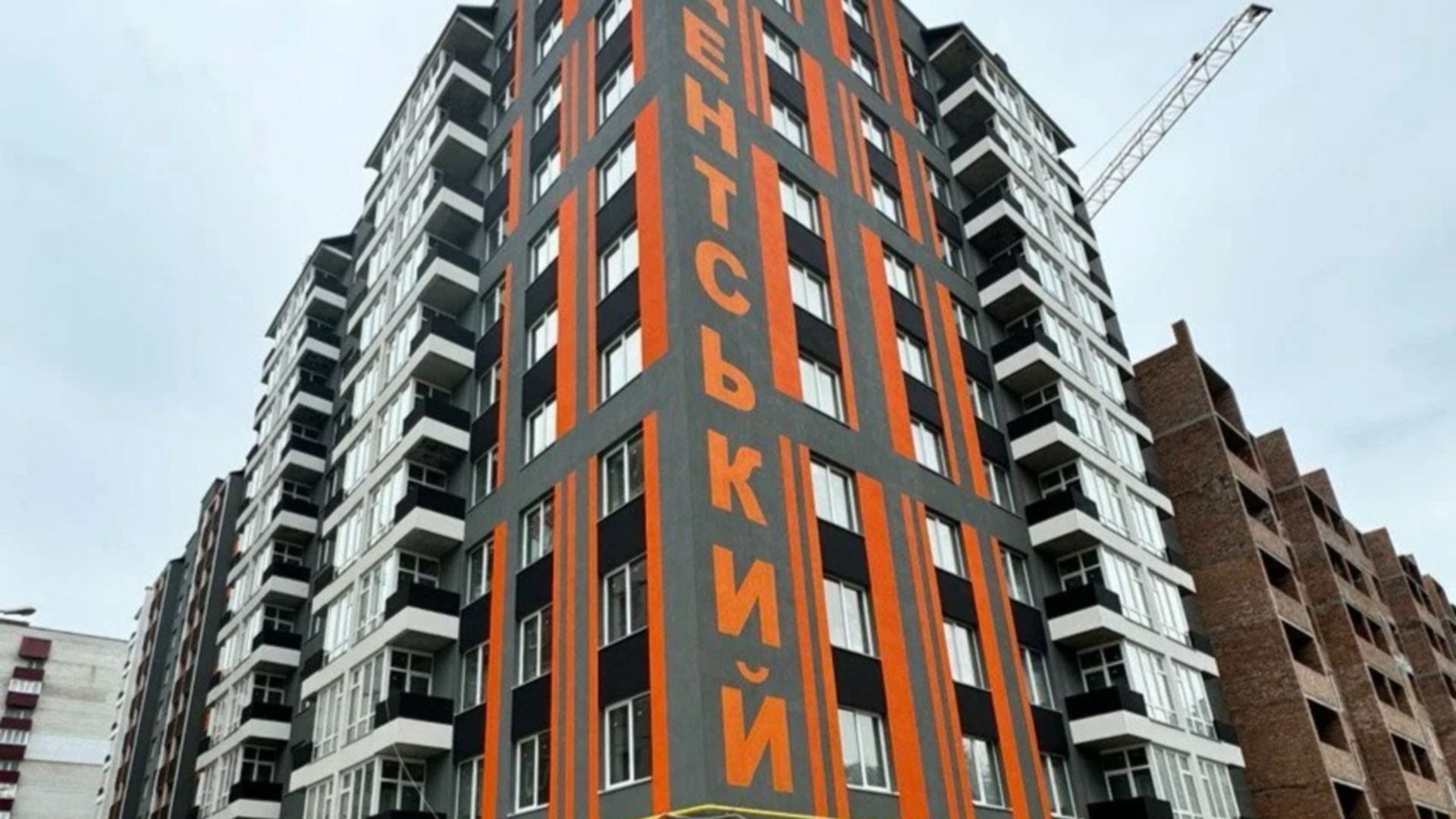

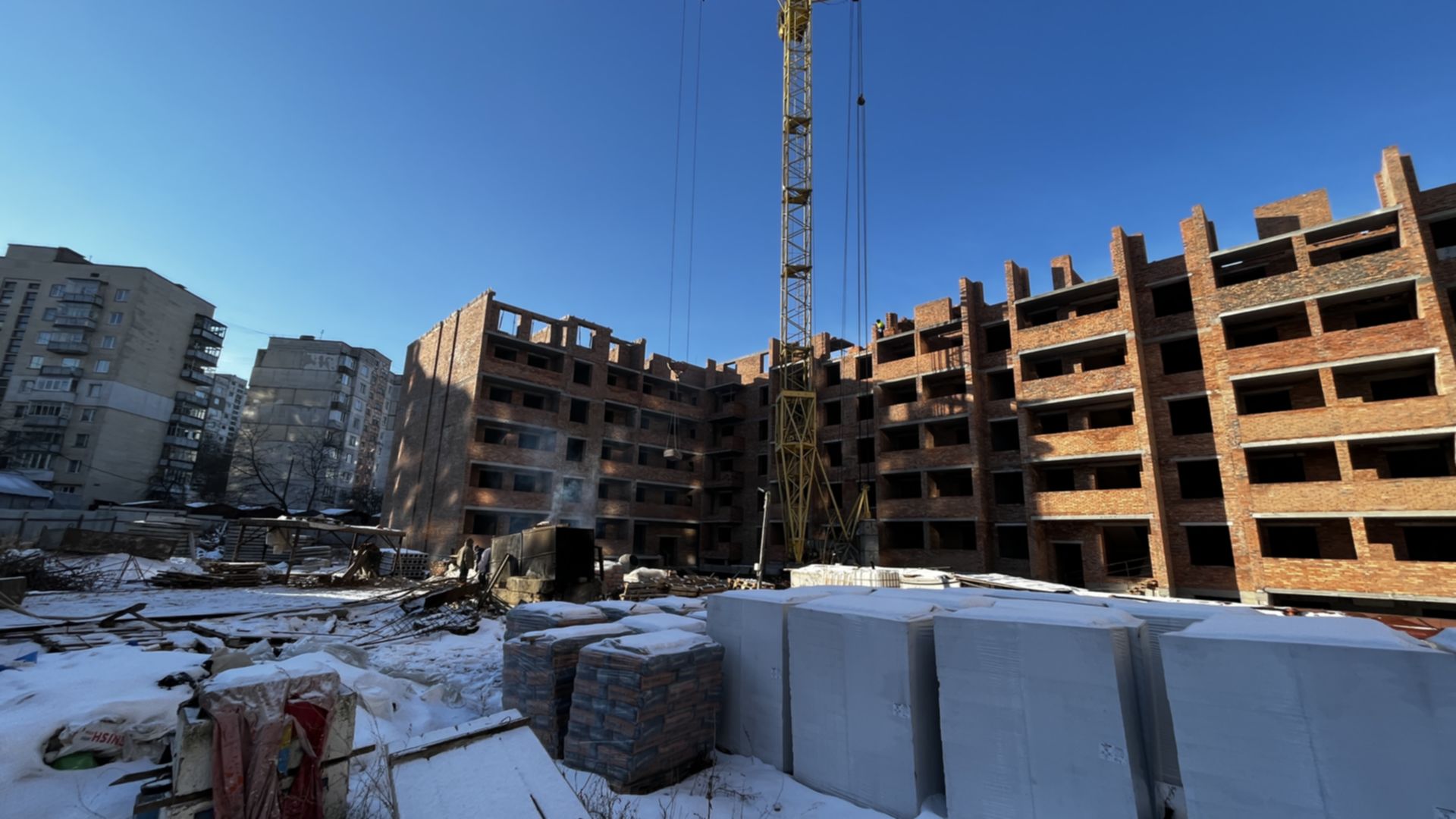

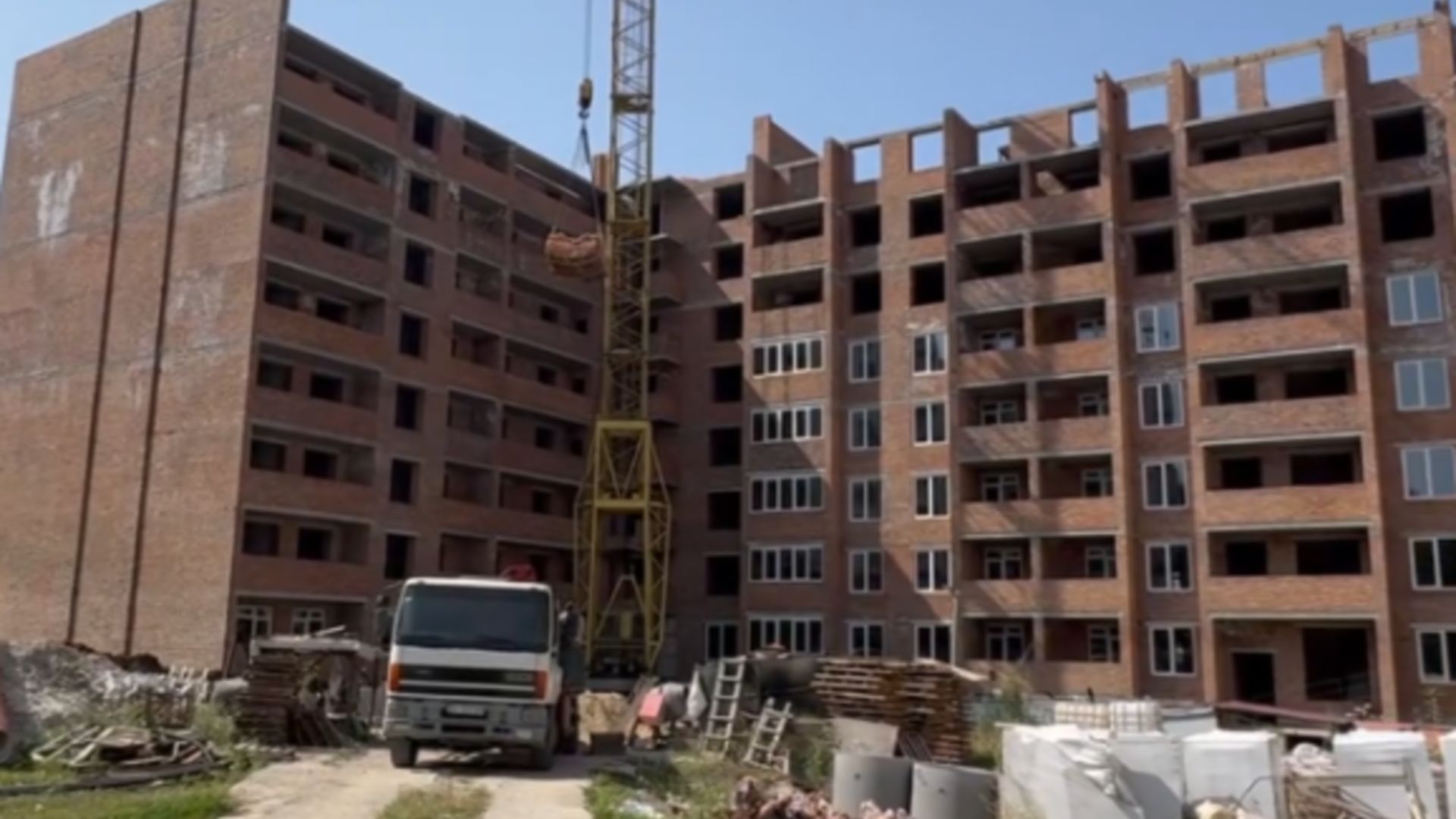

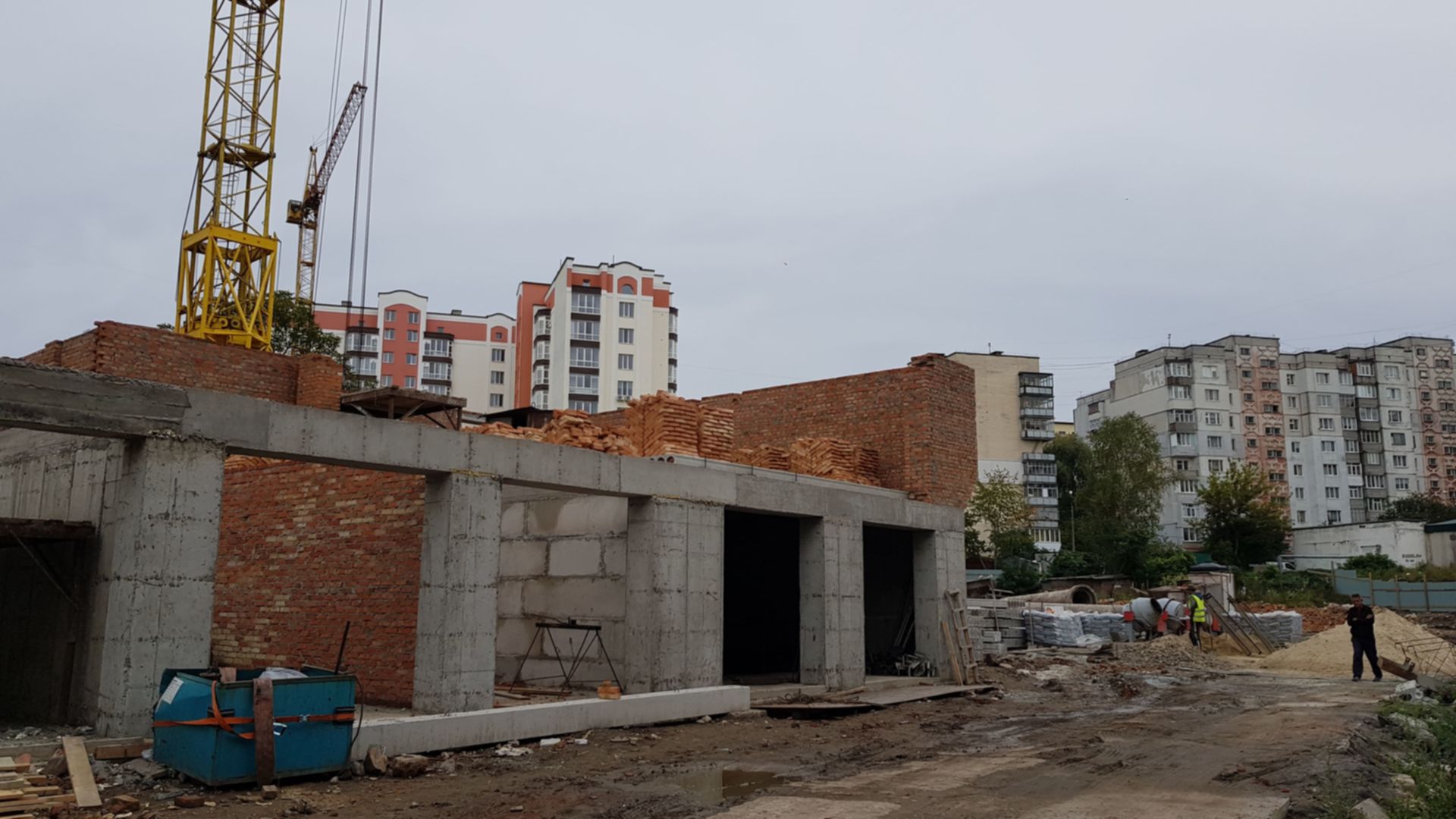

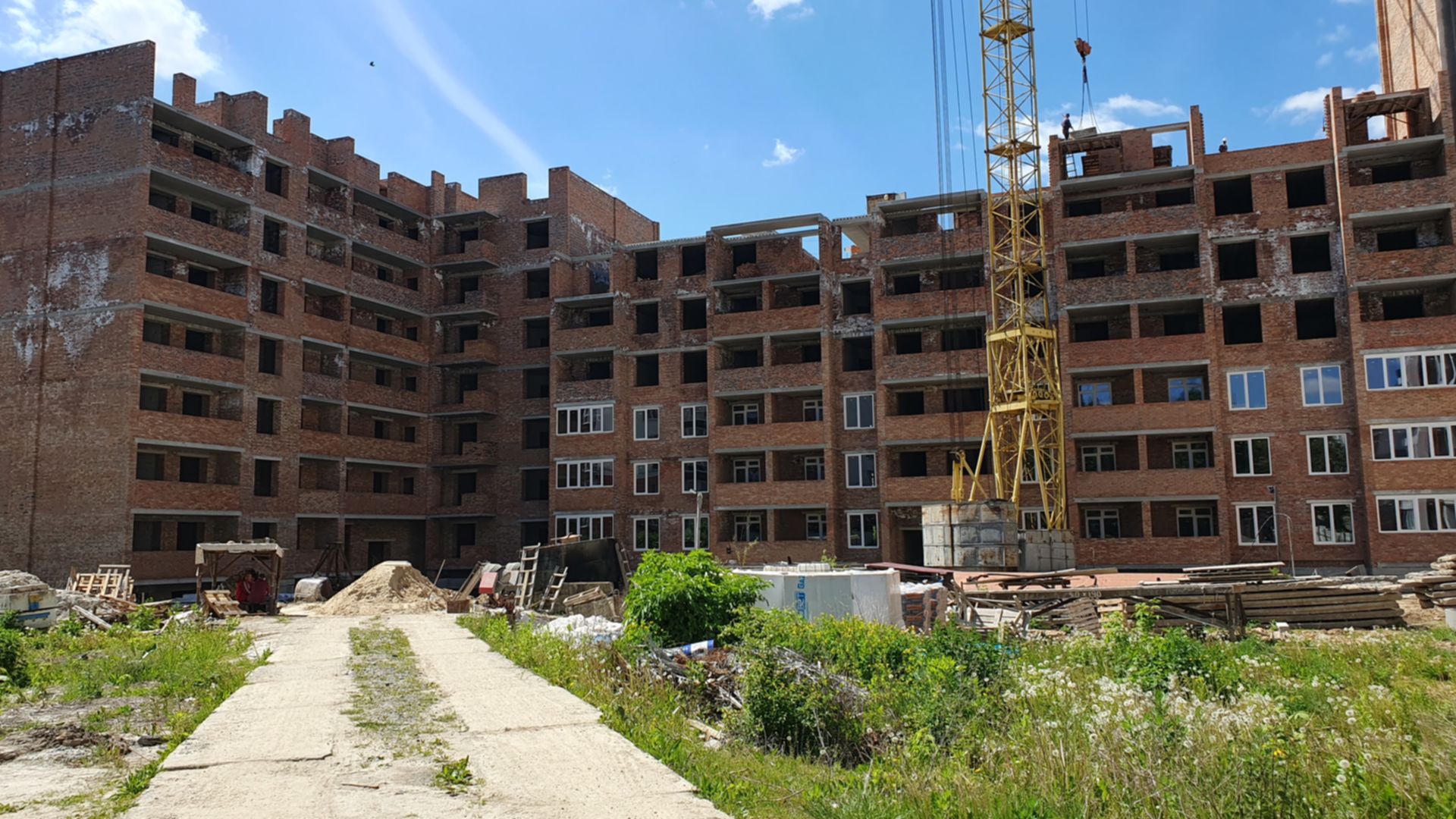

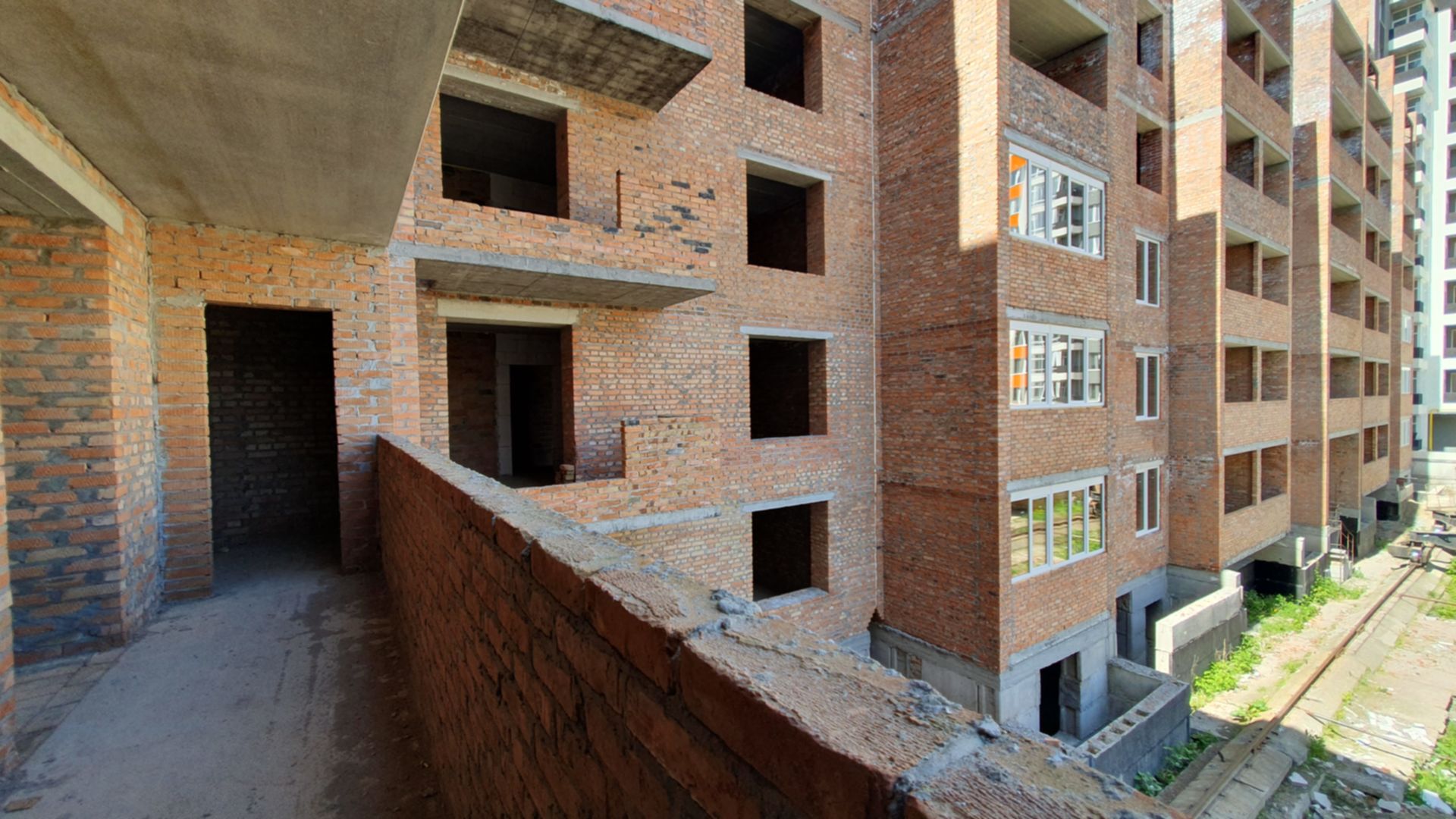

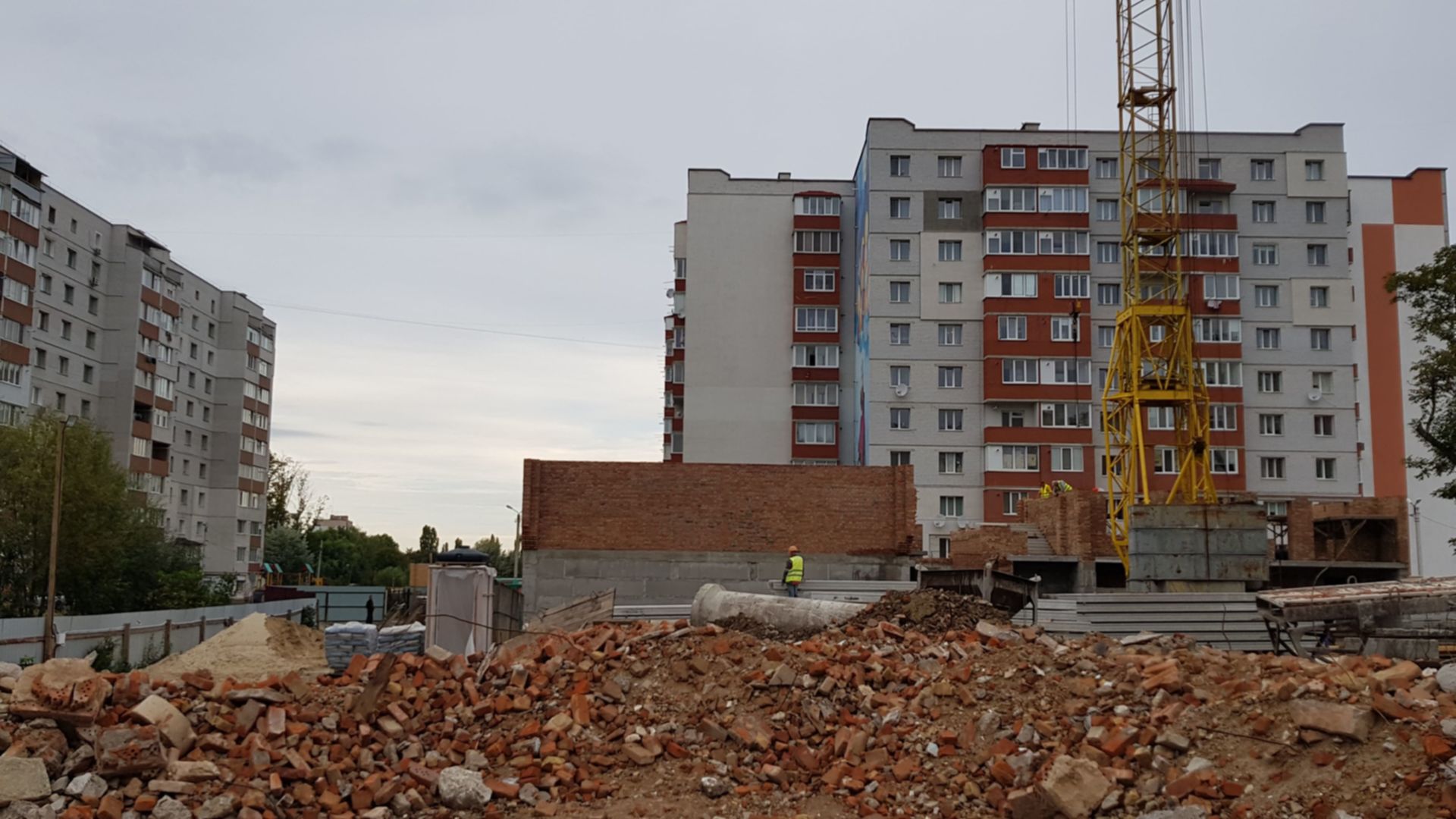

16 сентября 2022 года Инспектор DOM.RIA лично посетил строительство

Информация по секциям

Секция 1

Дата сдачи 4 кв. 2022
Перенесено с 1 кв. 2022
Перенесено с 4 кв. 2021
Перенесено 2 раза
Технология кирпич

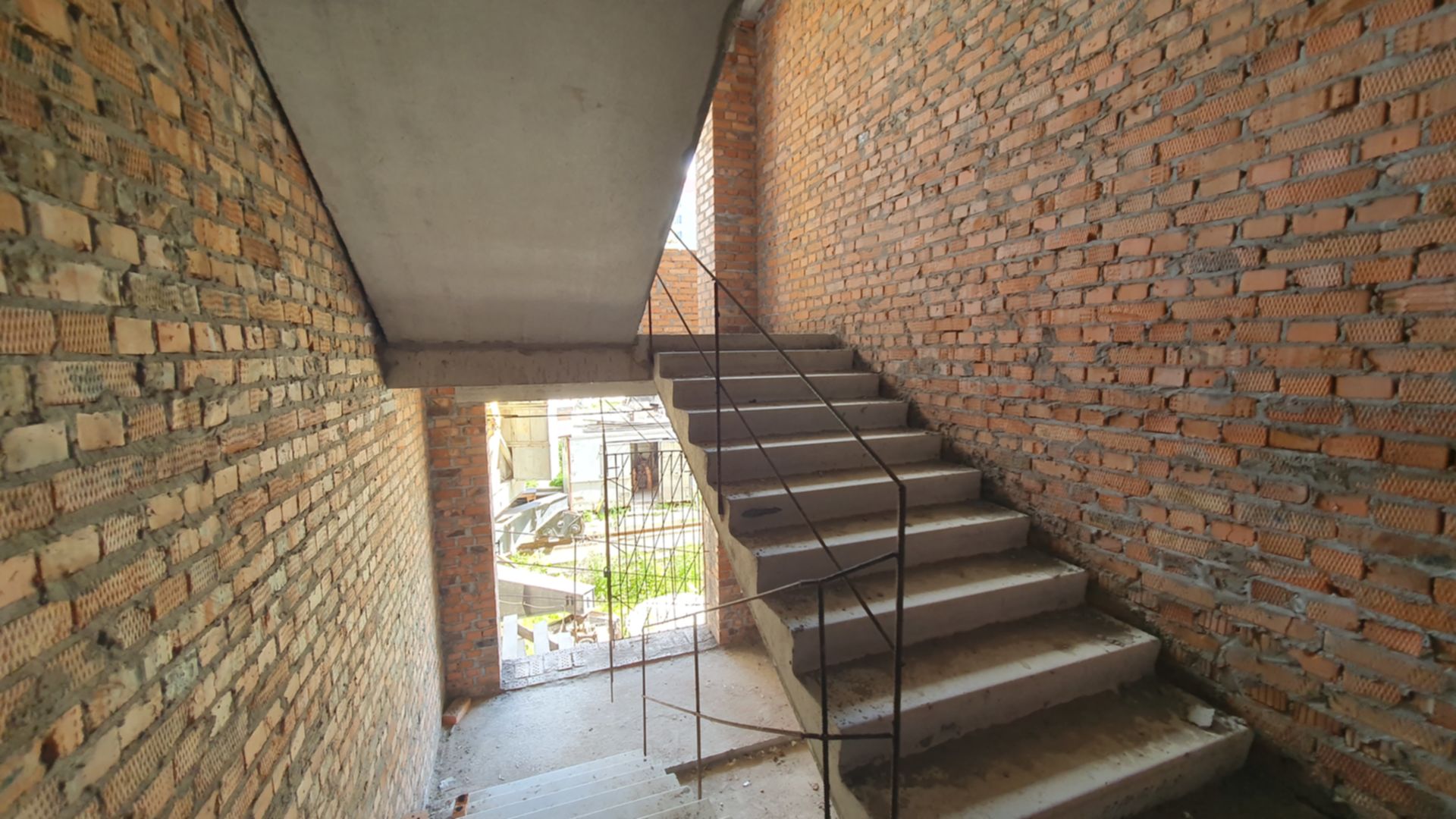

Внутренние работы

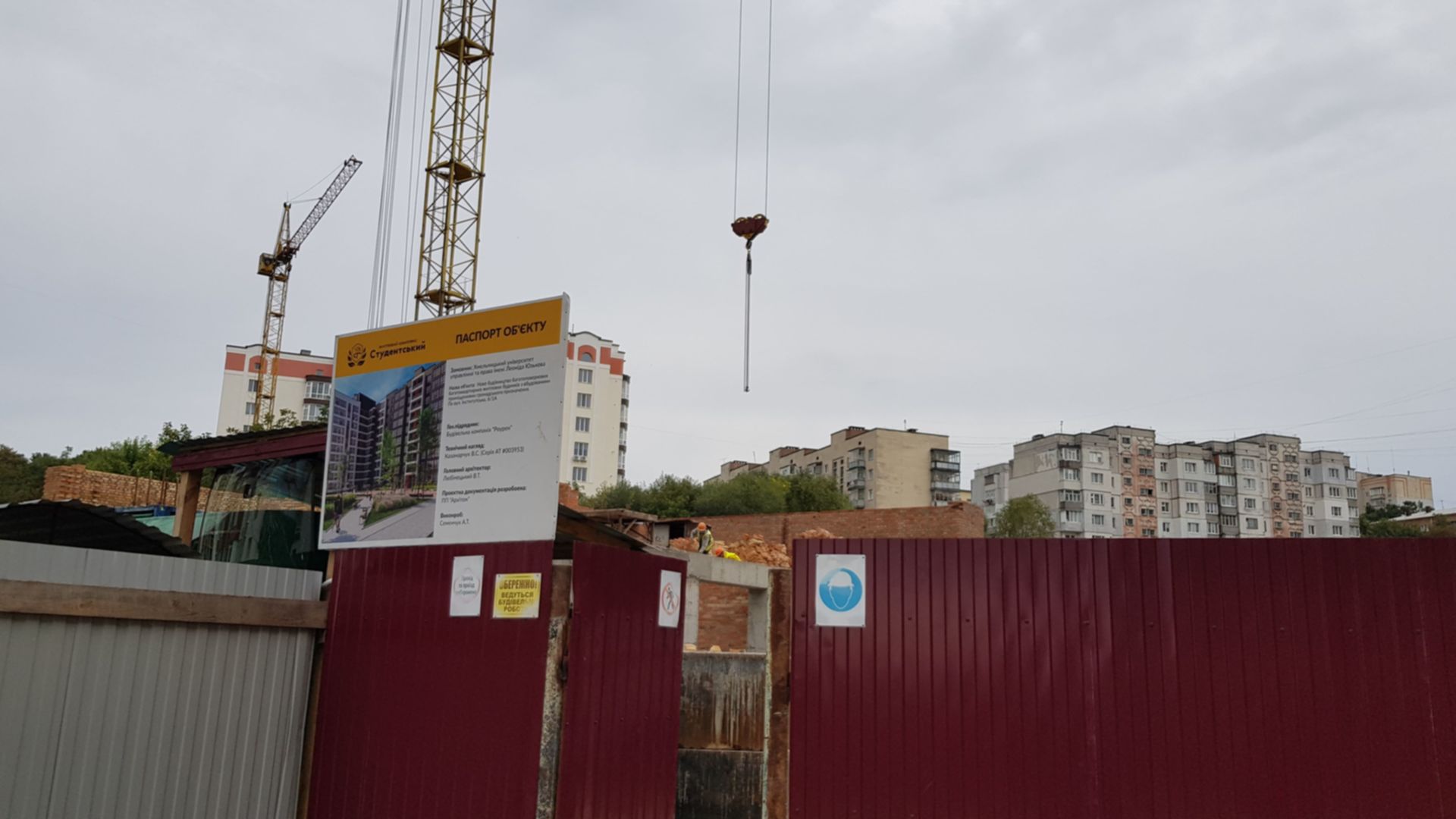

Подтверждено застройщиком 16 сен 2022

Ход строительства

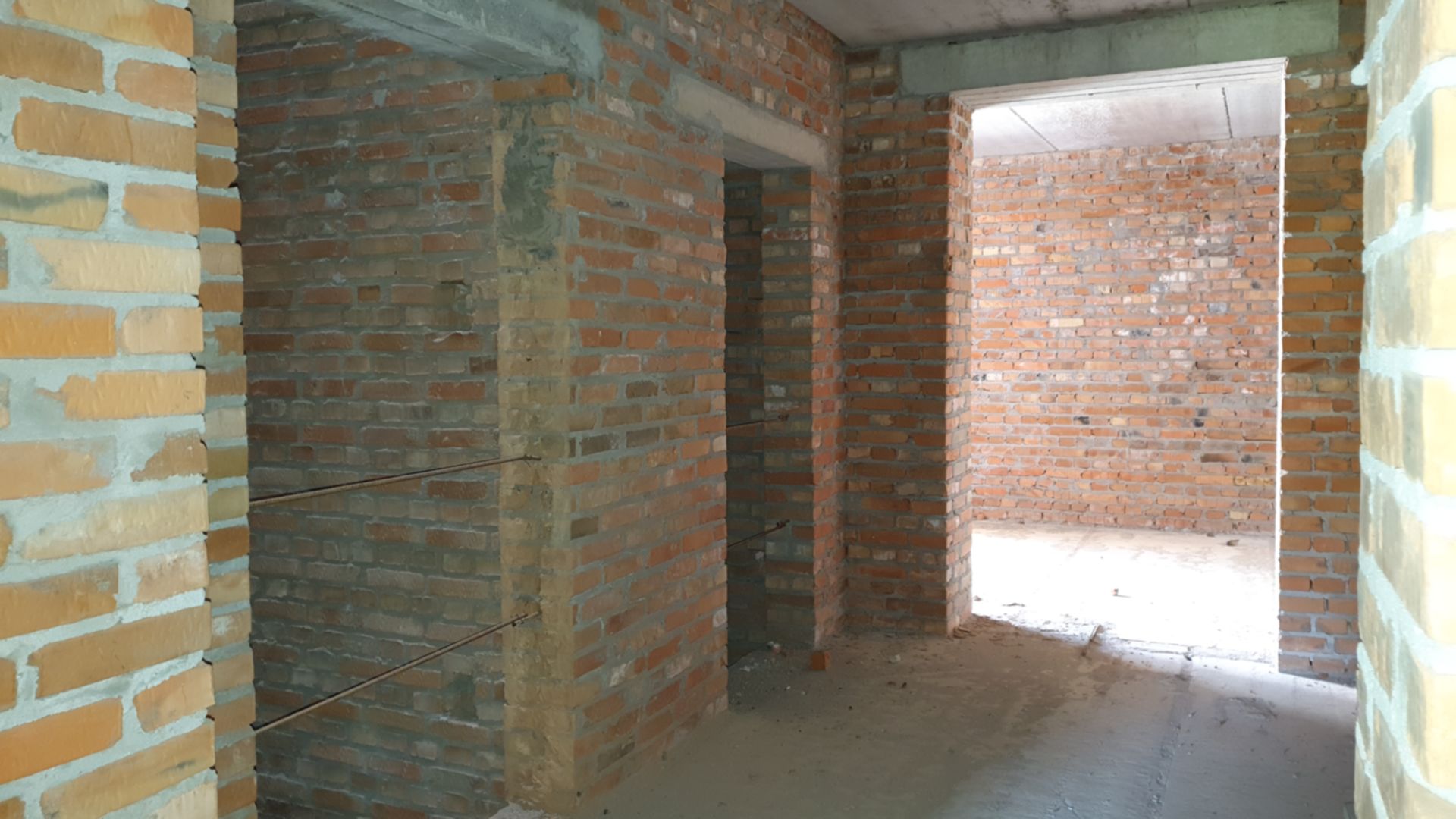

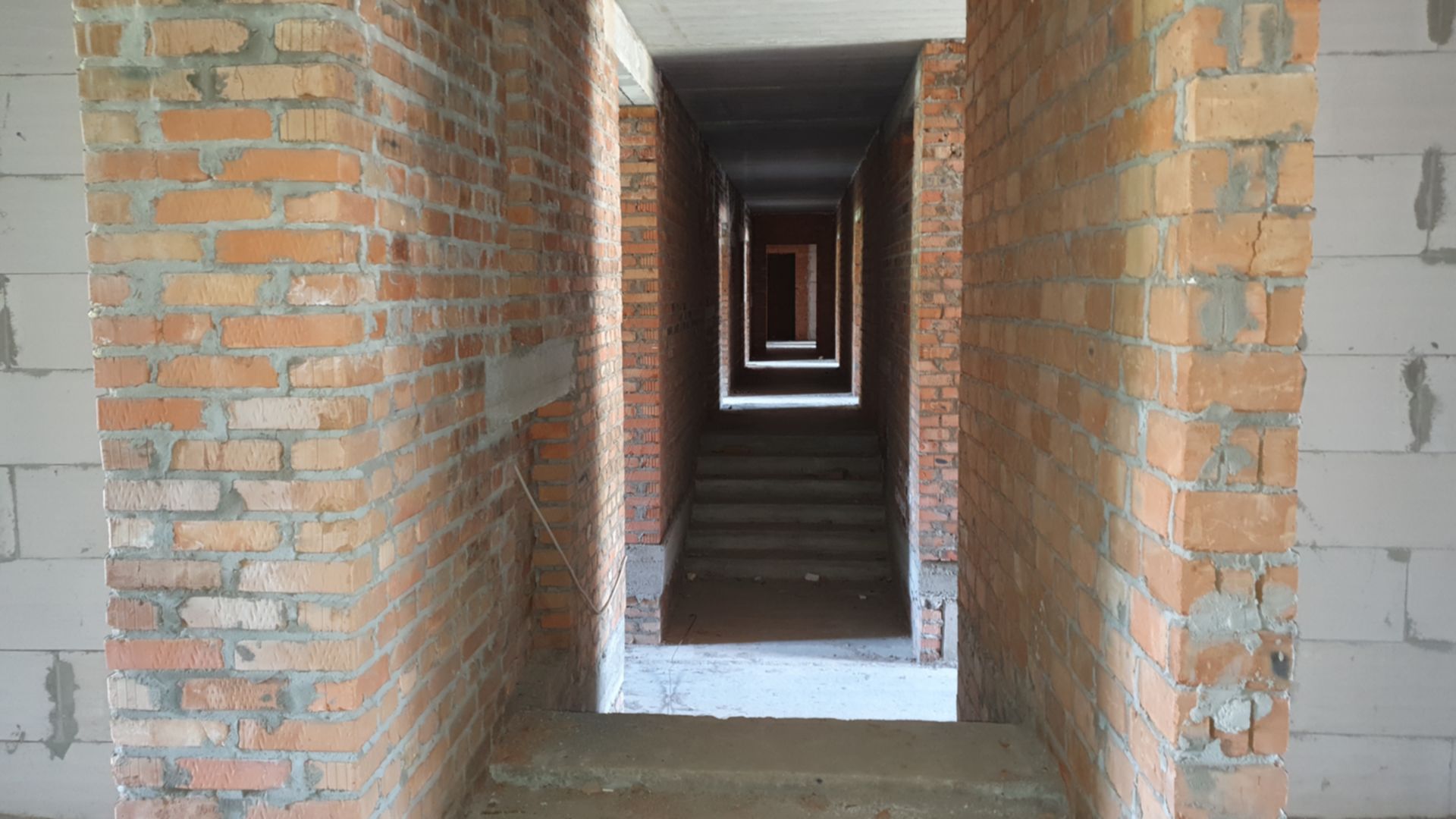

Внутренние работы

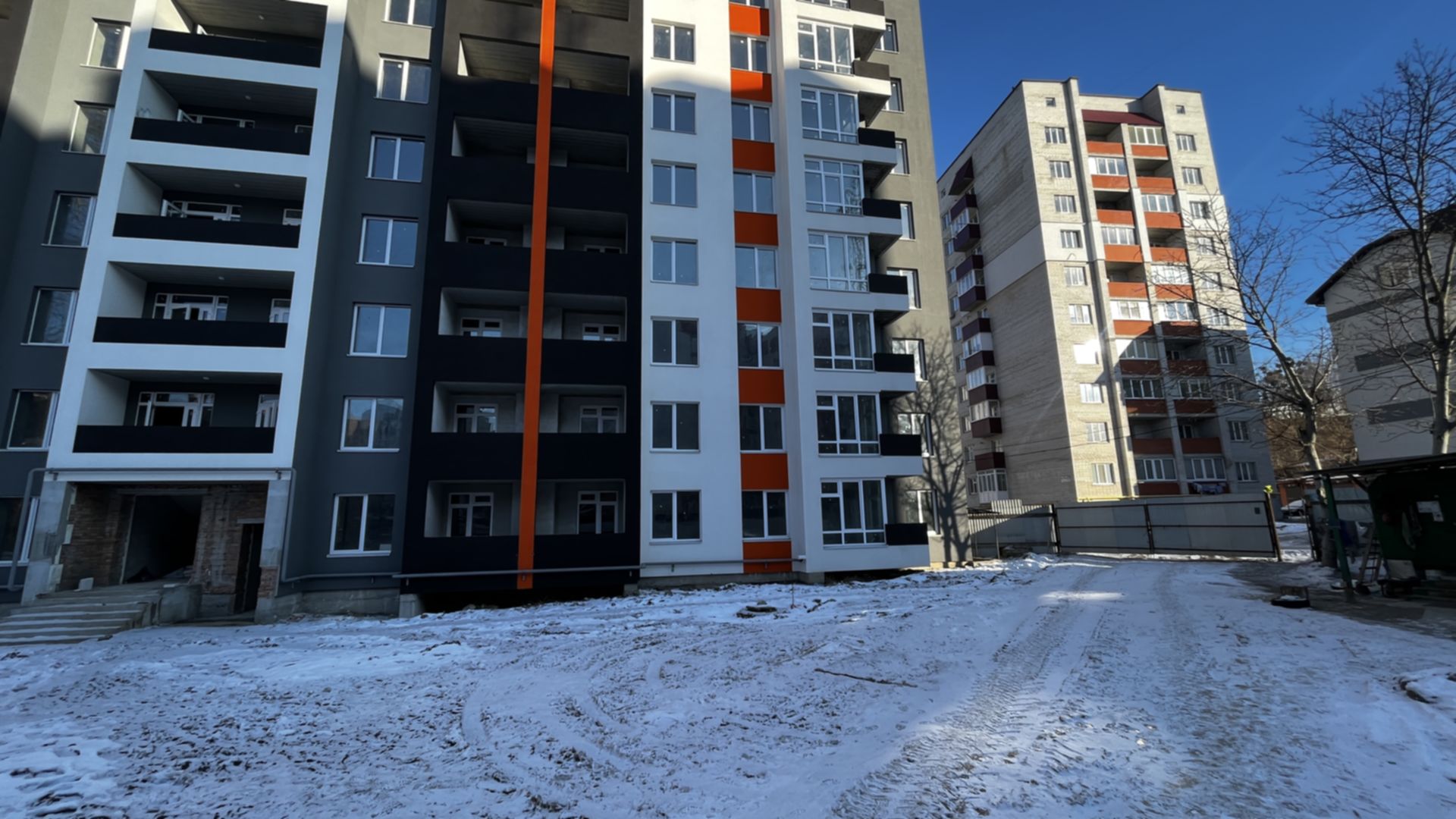

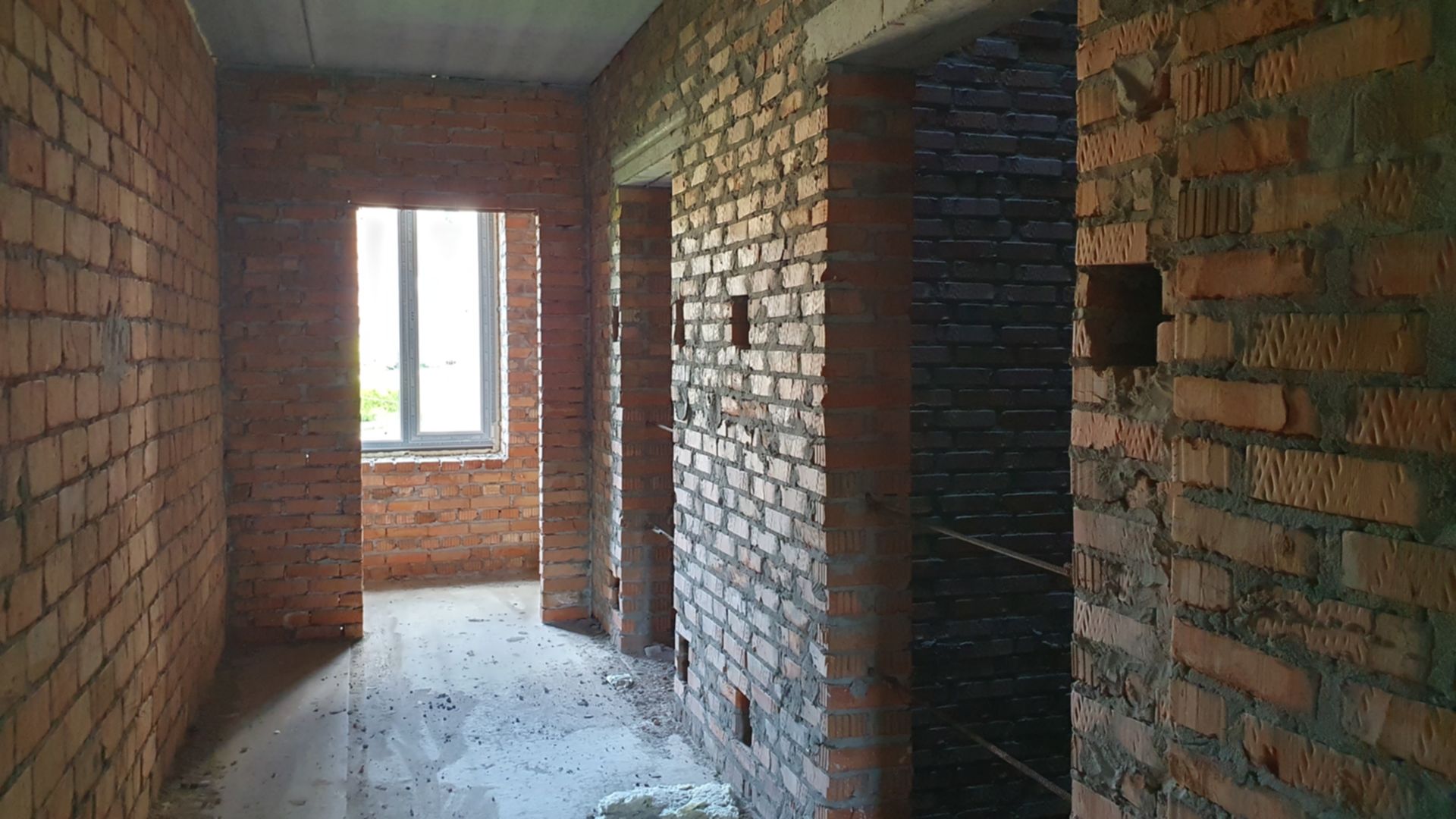

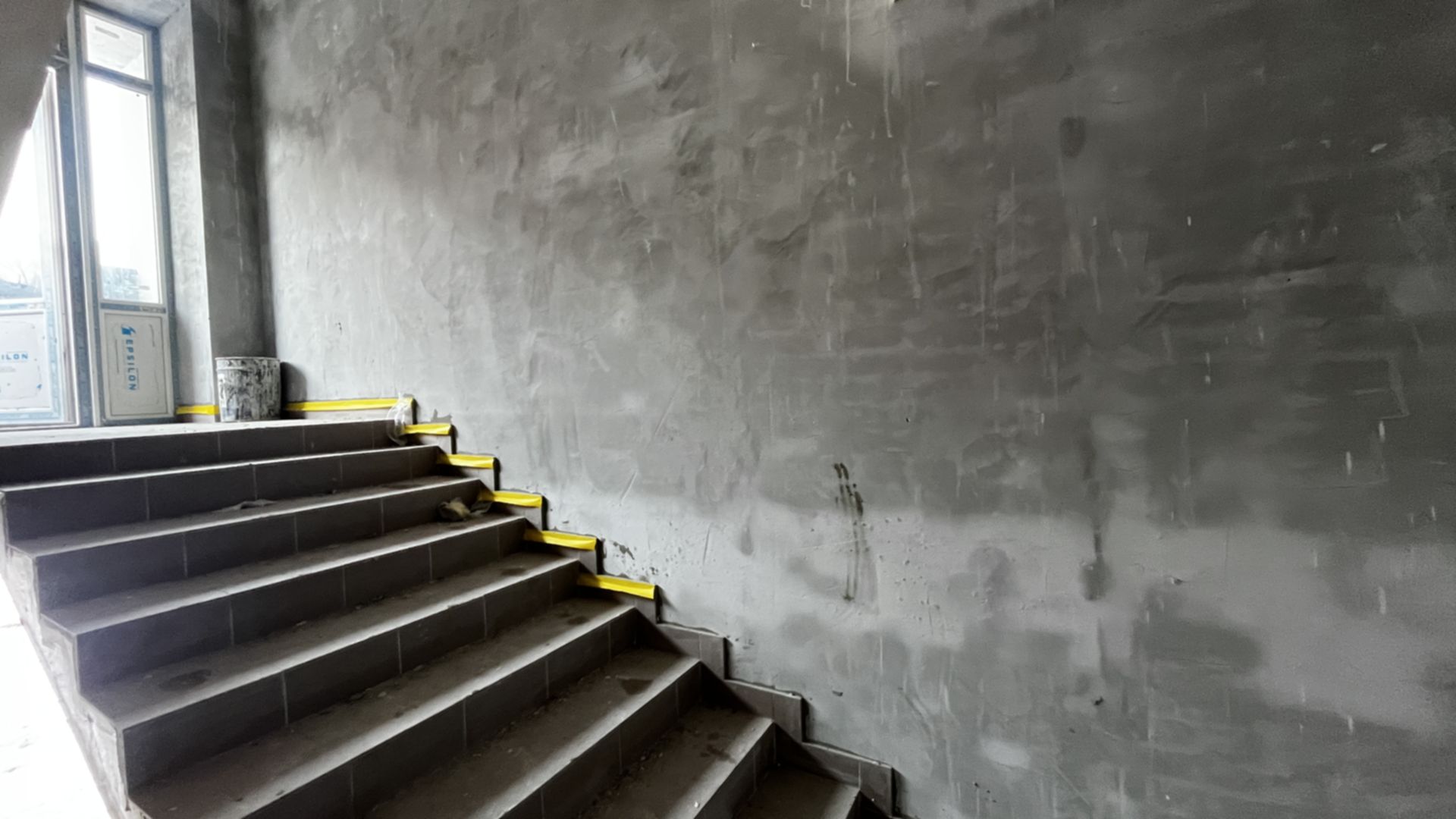

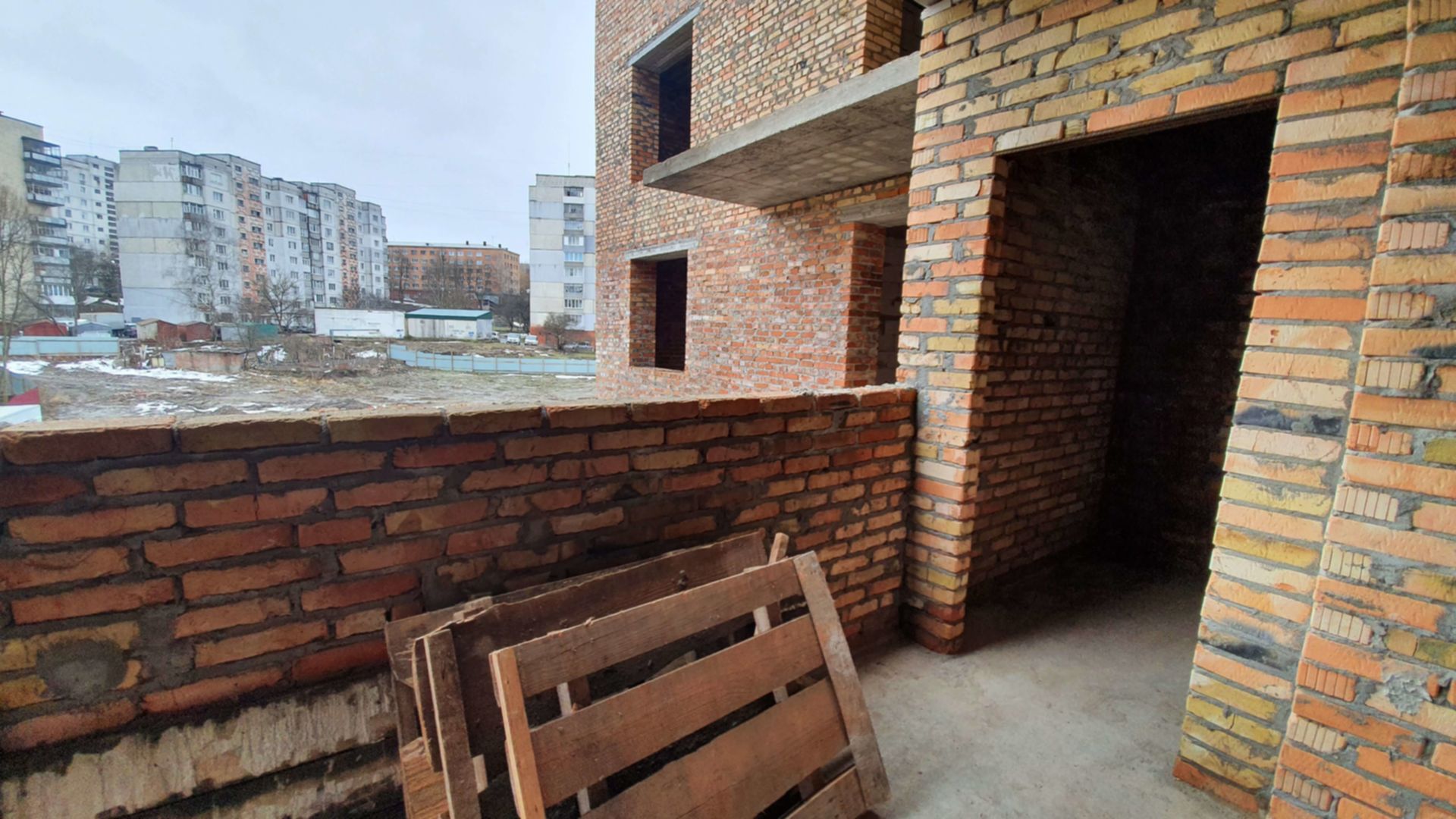

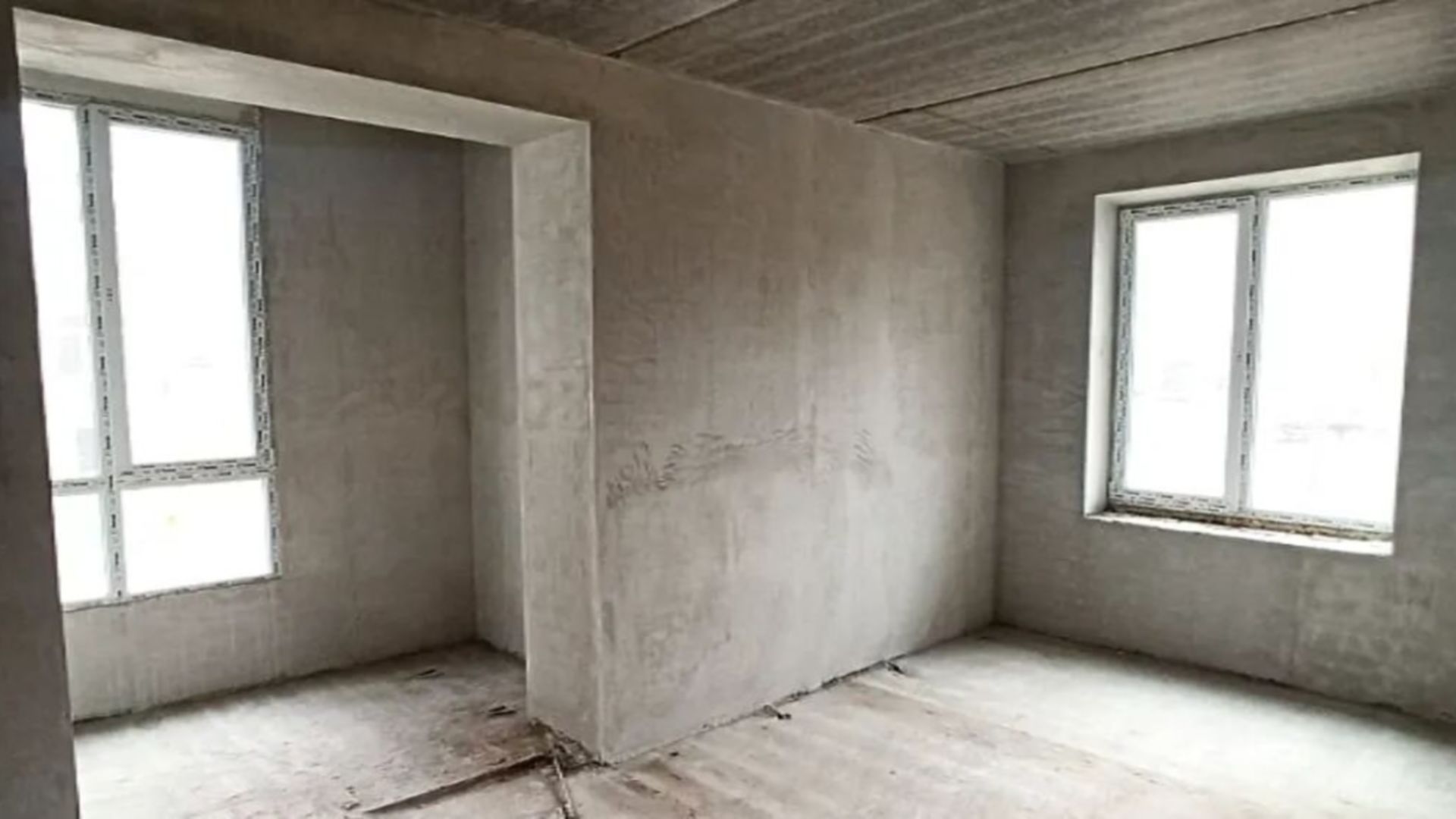

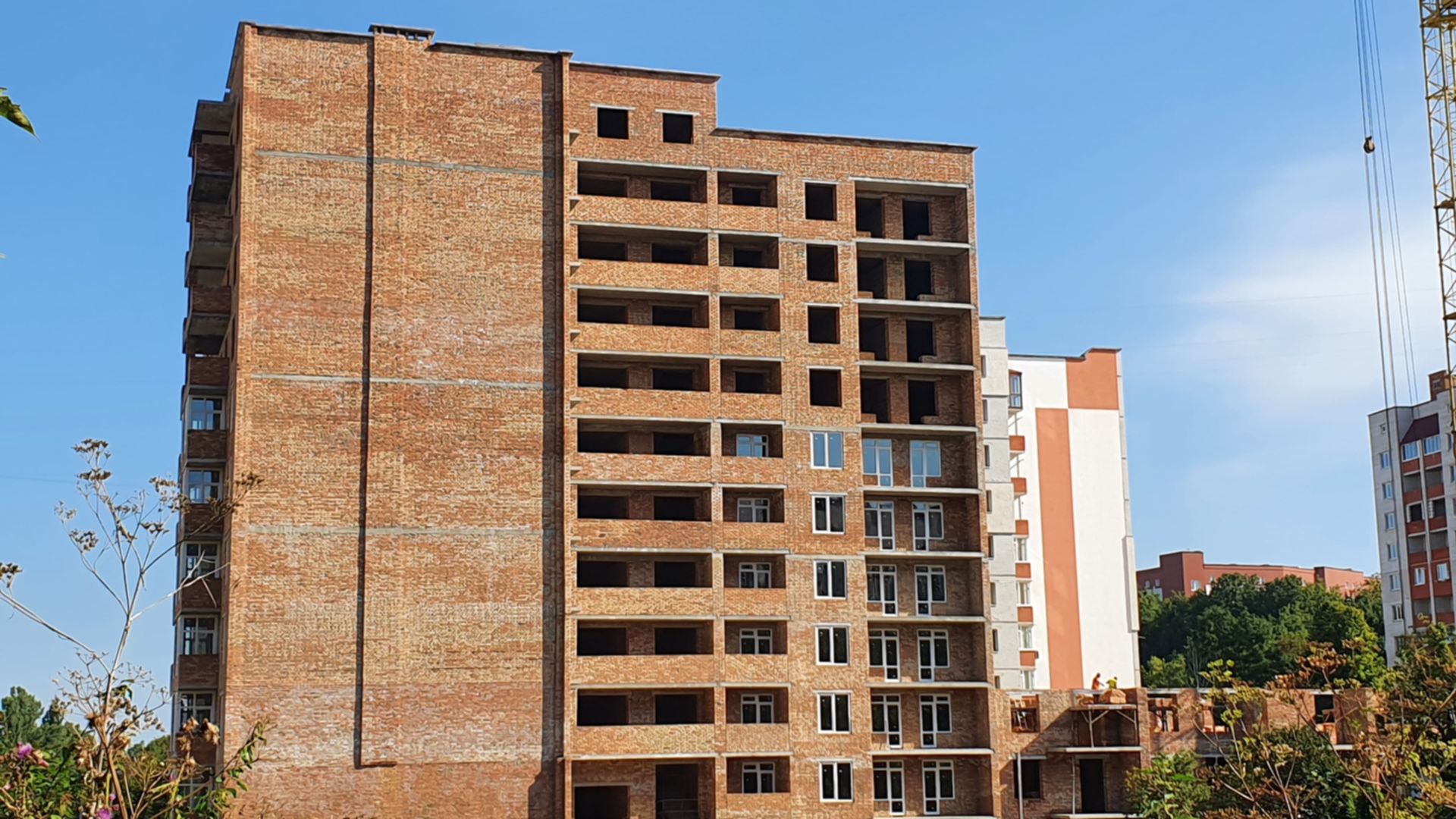

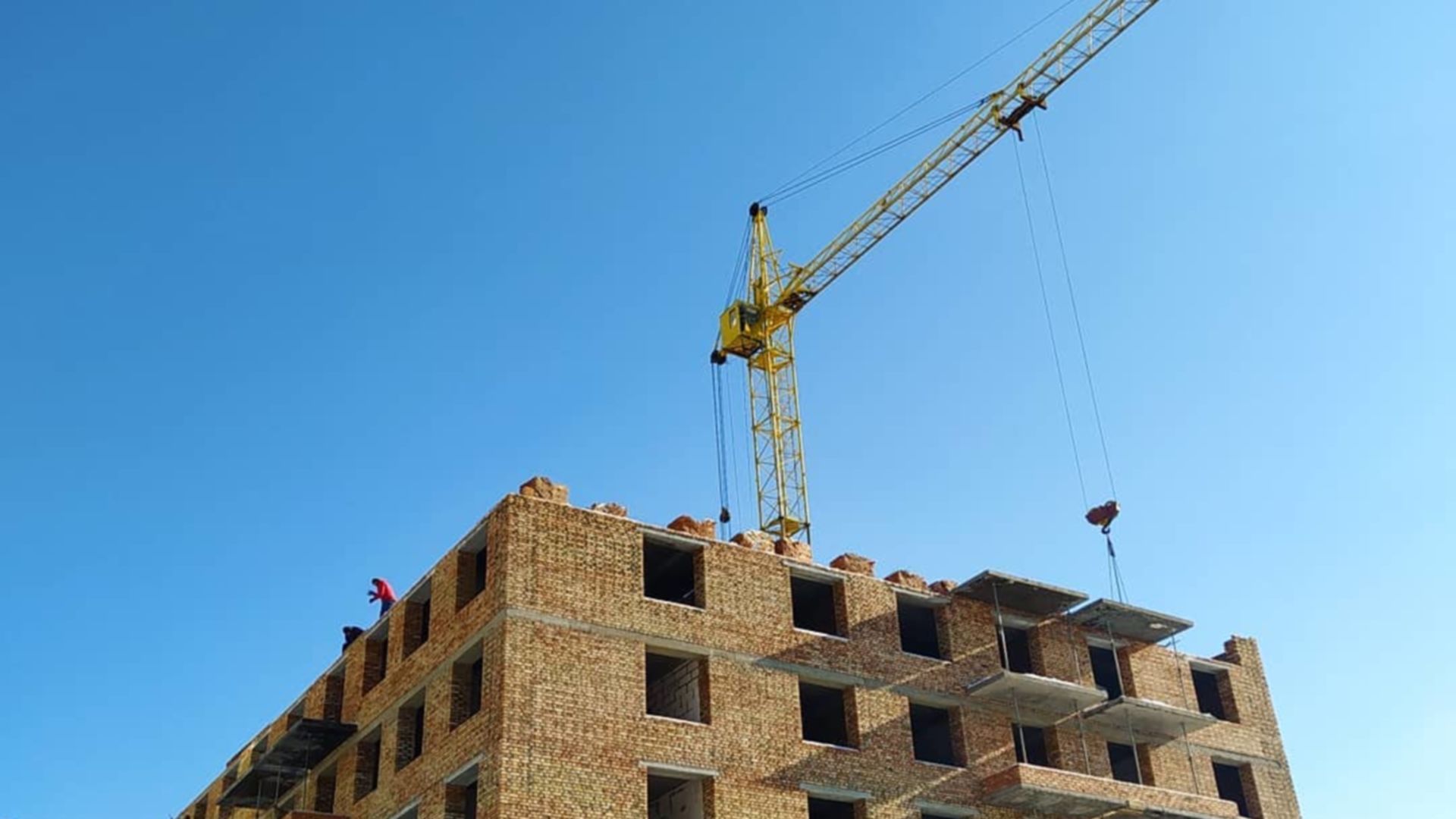

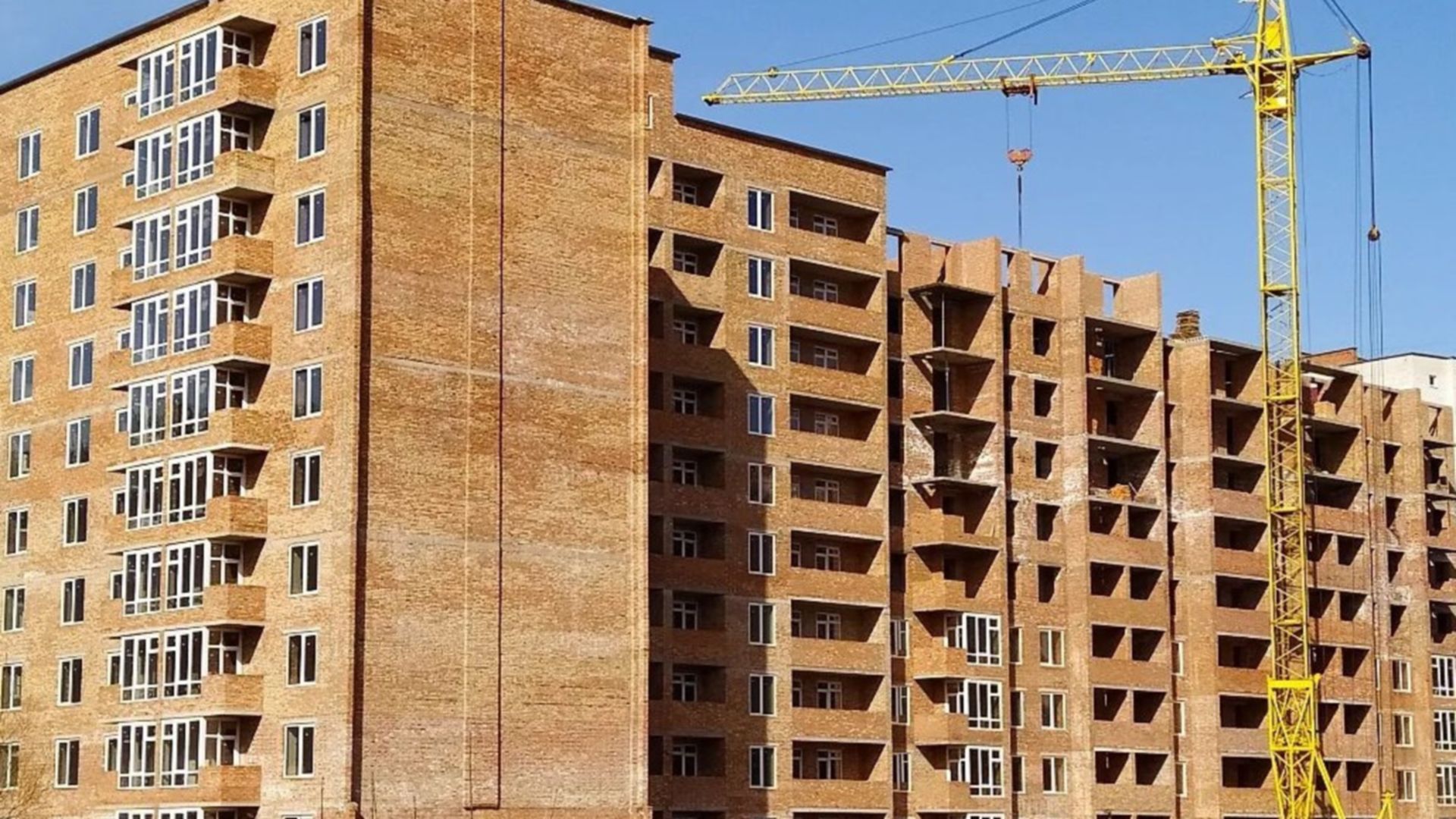

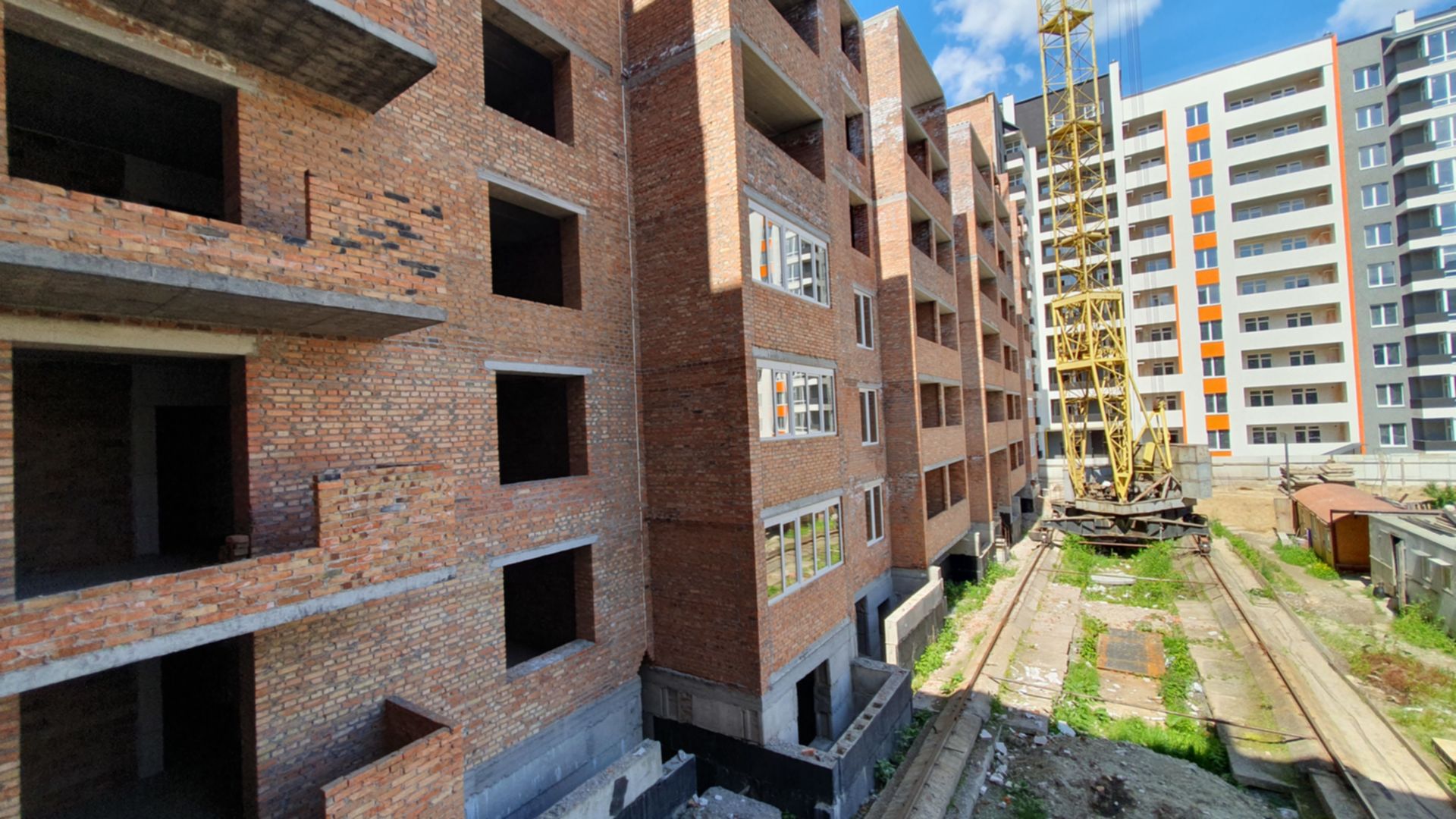

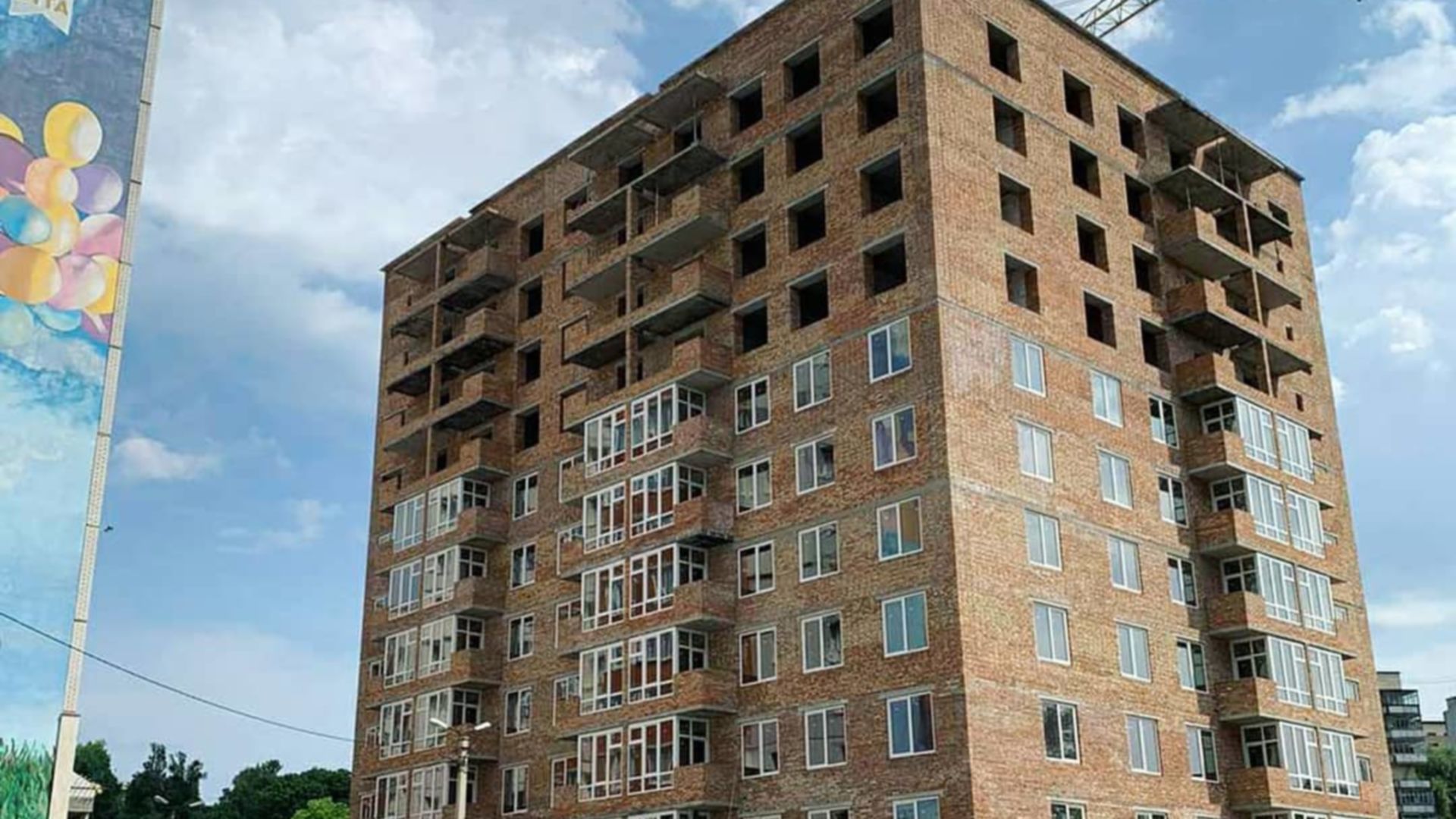

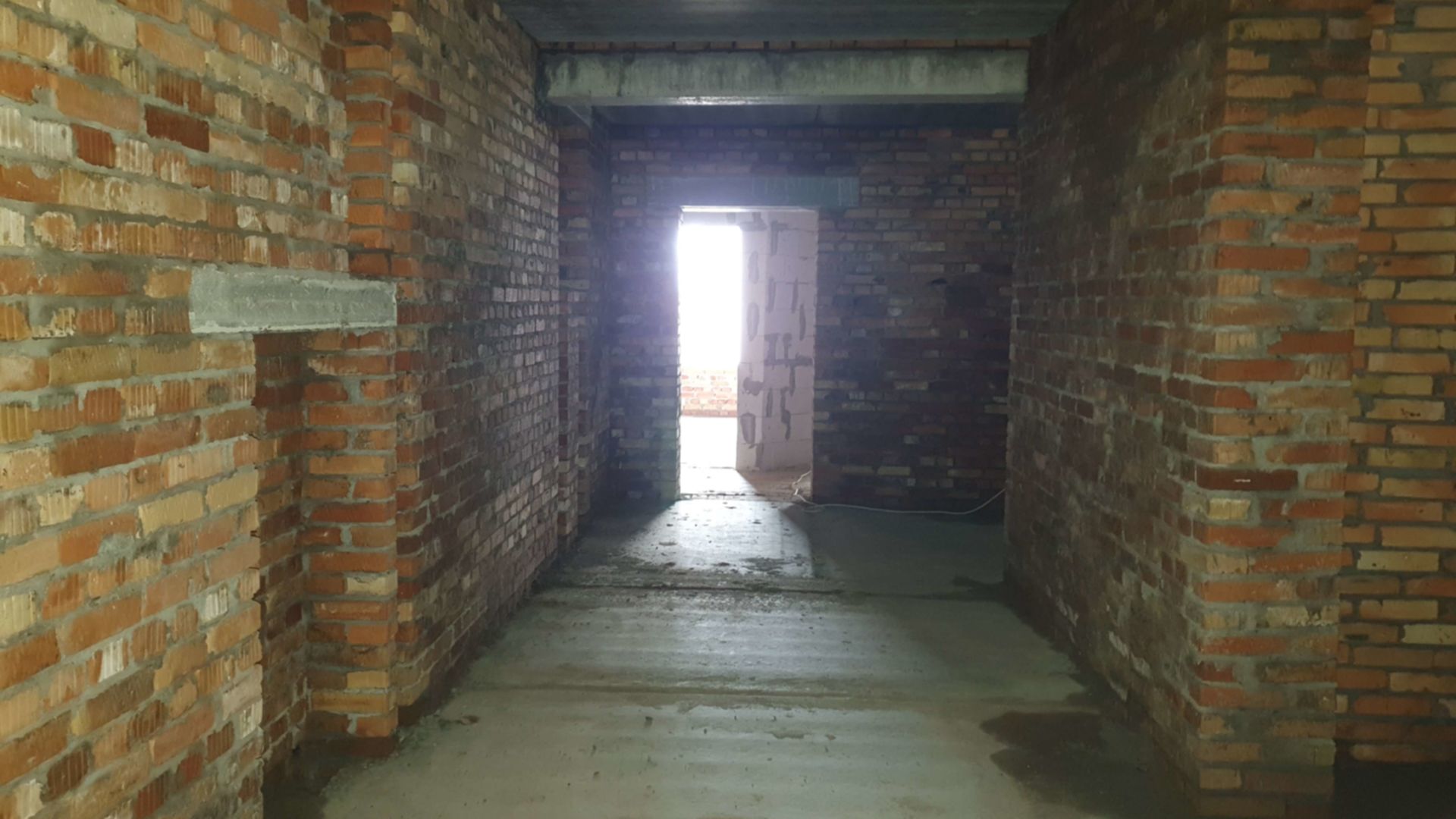

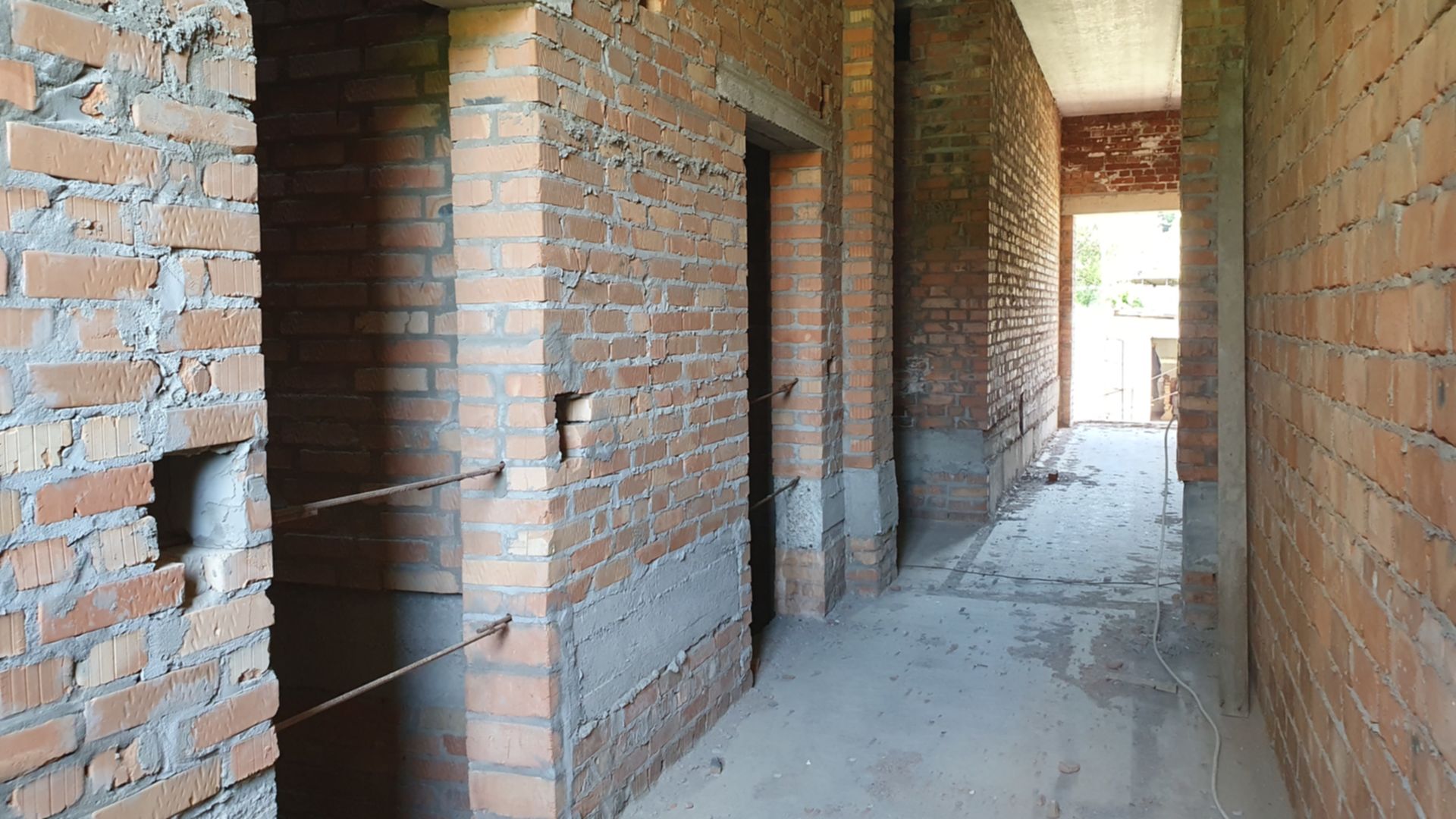

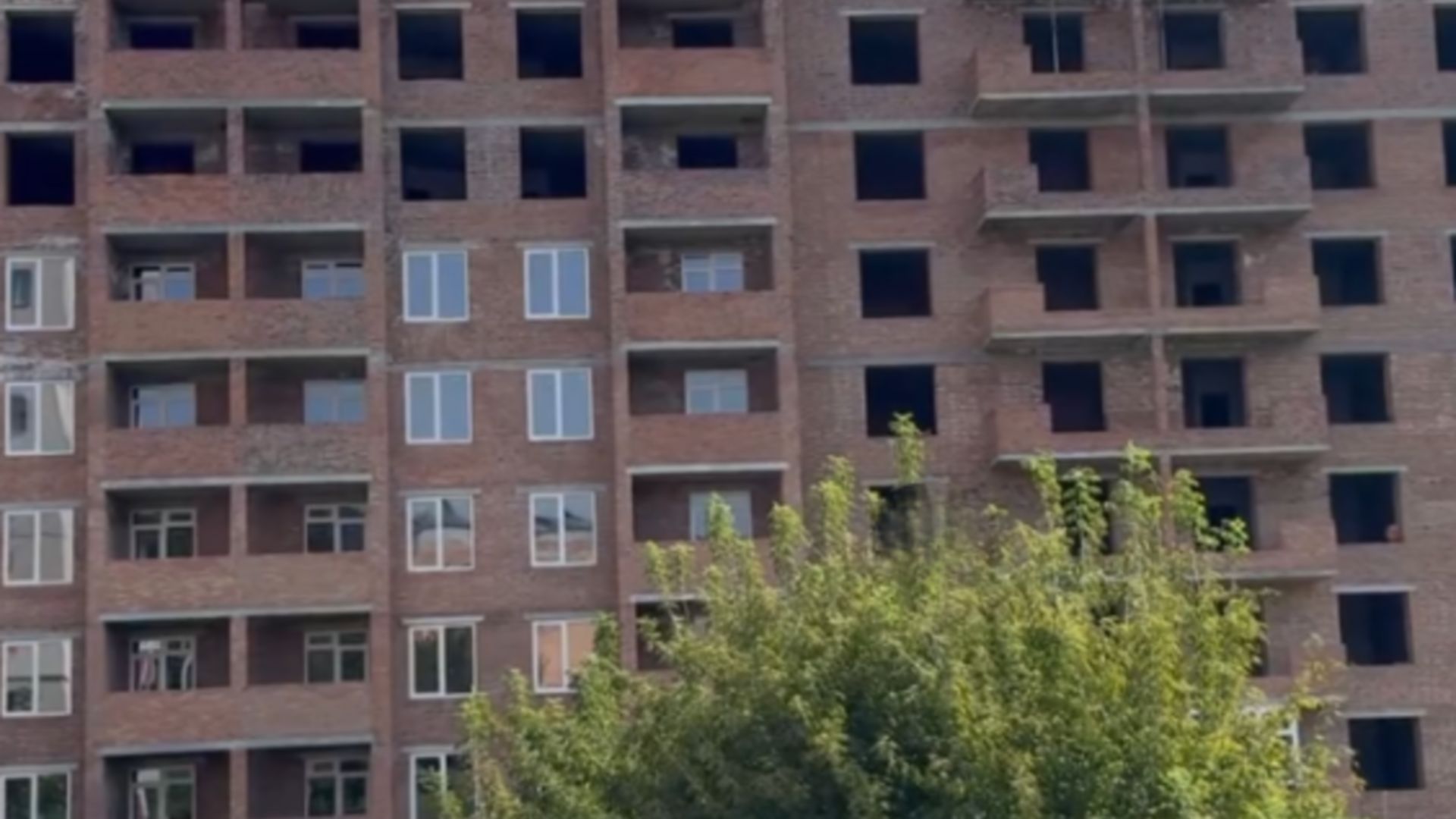

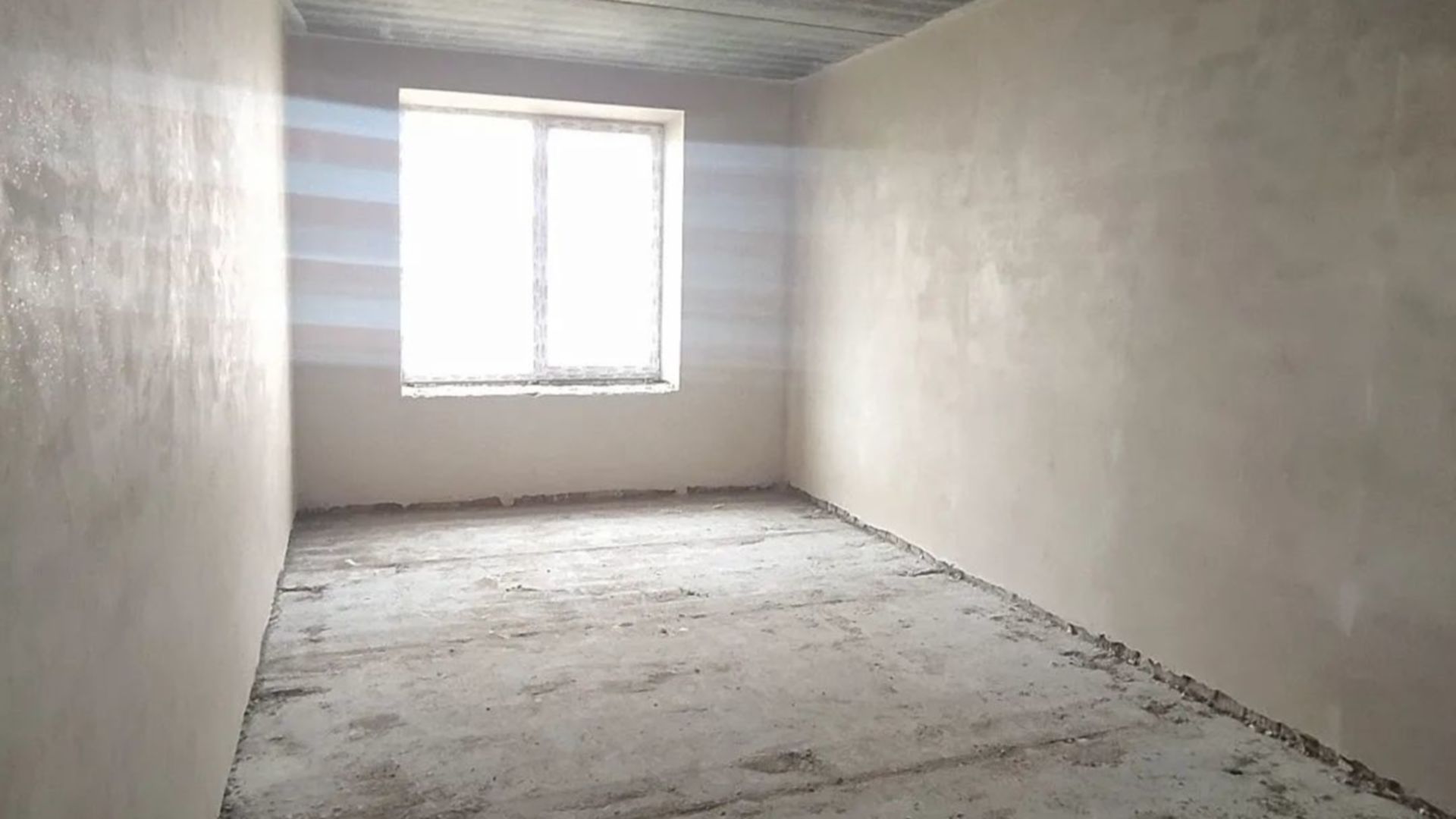

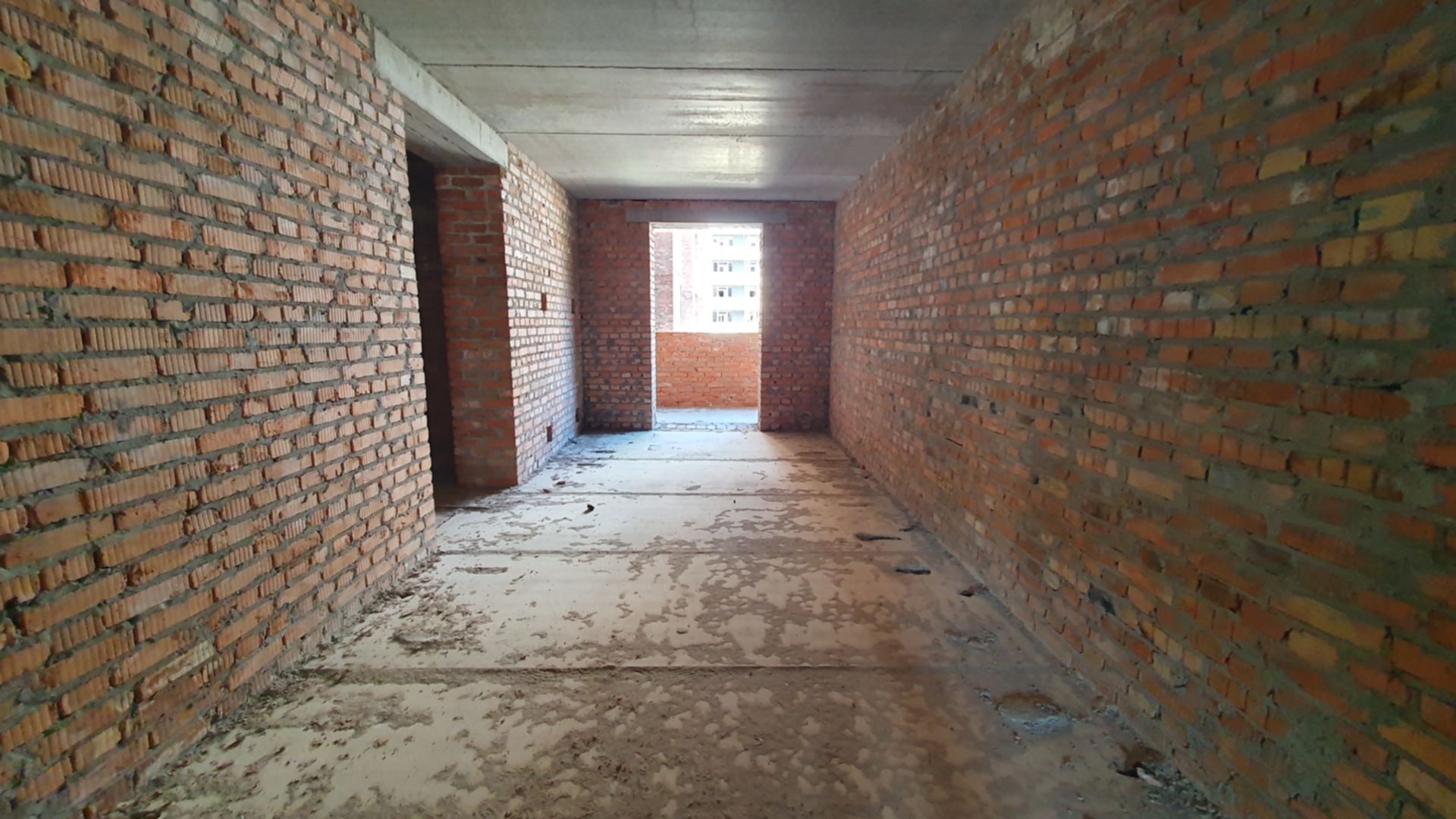

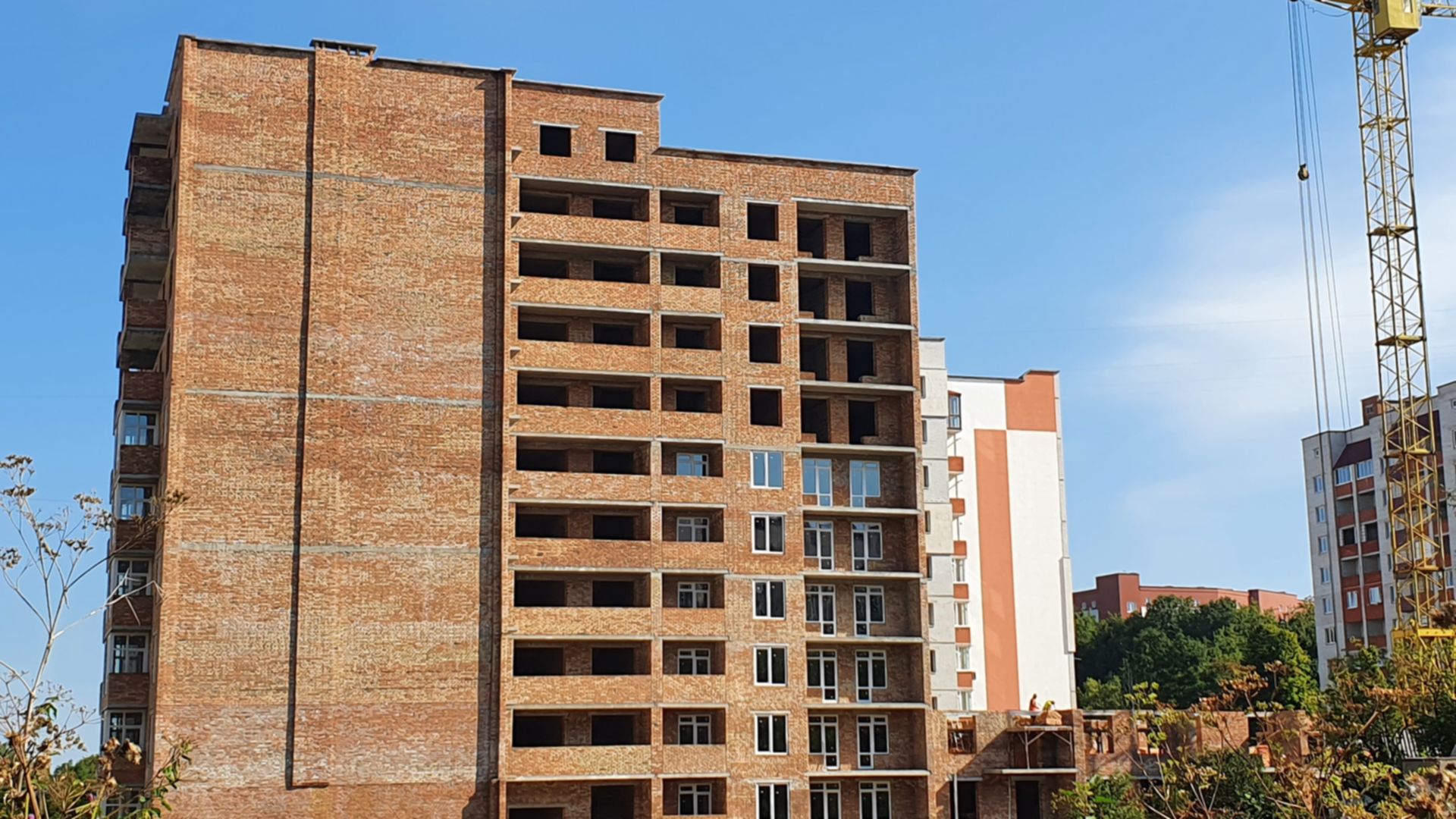

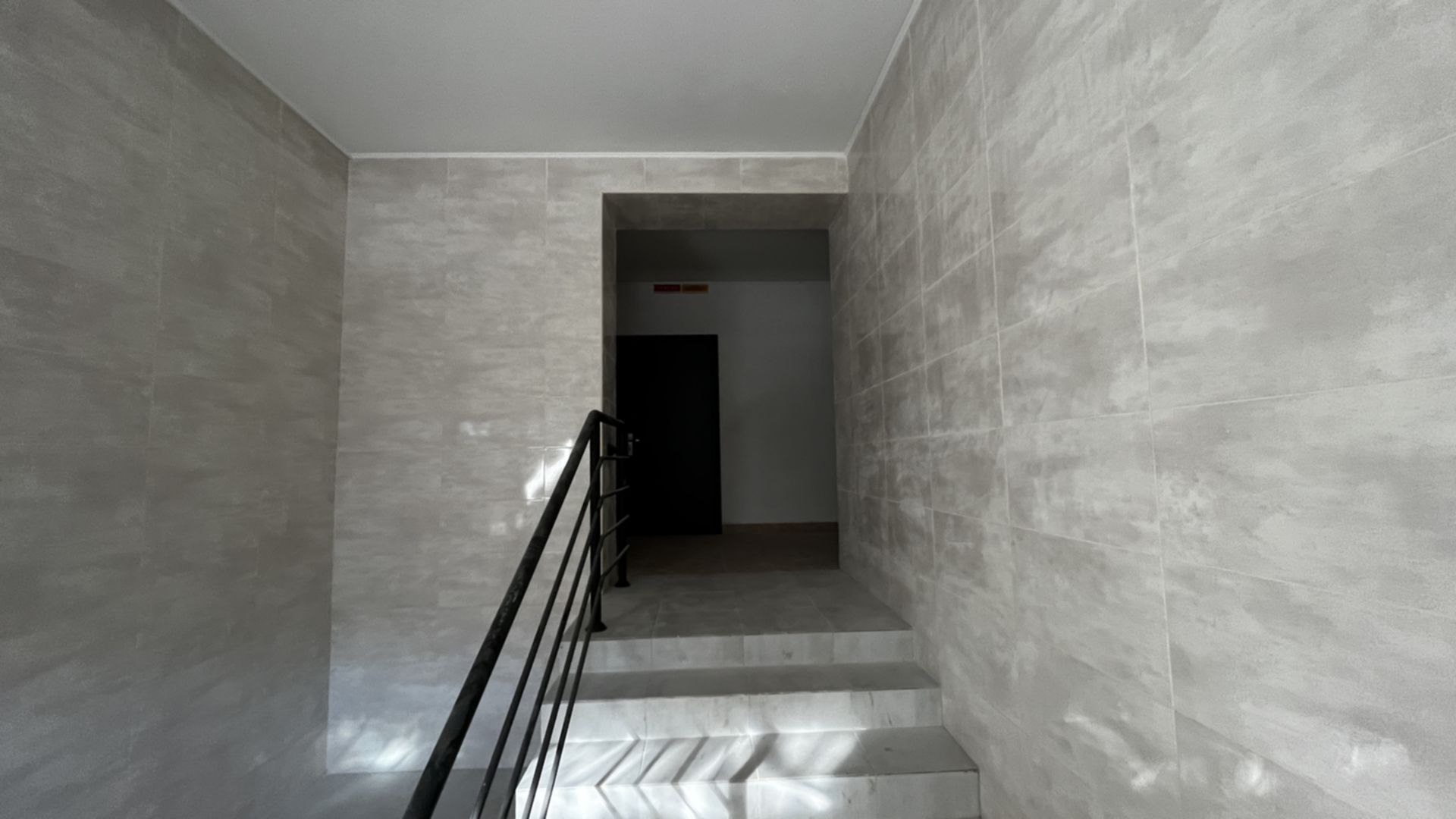

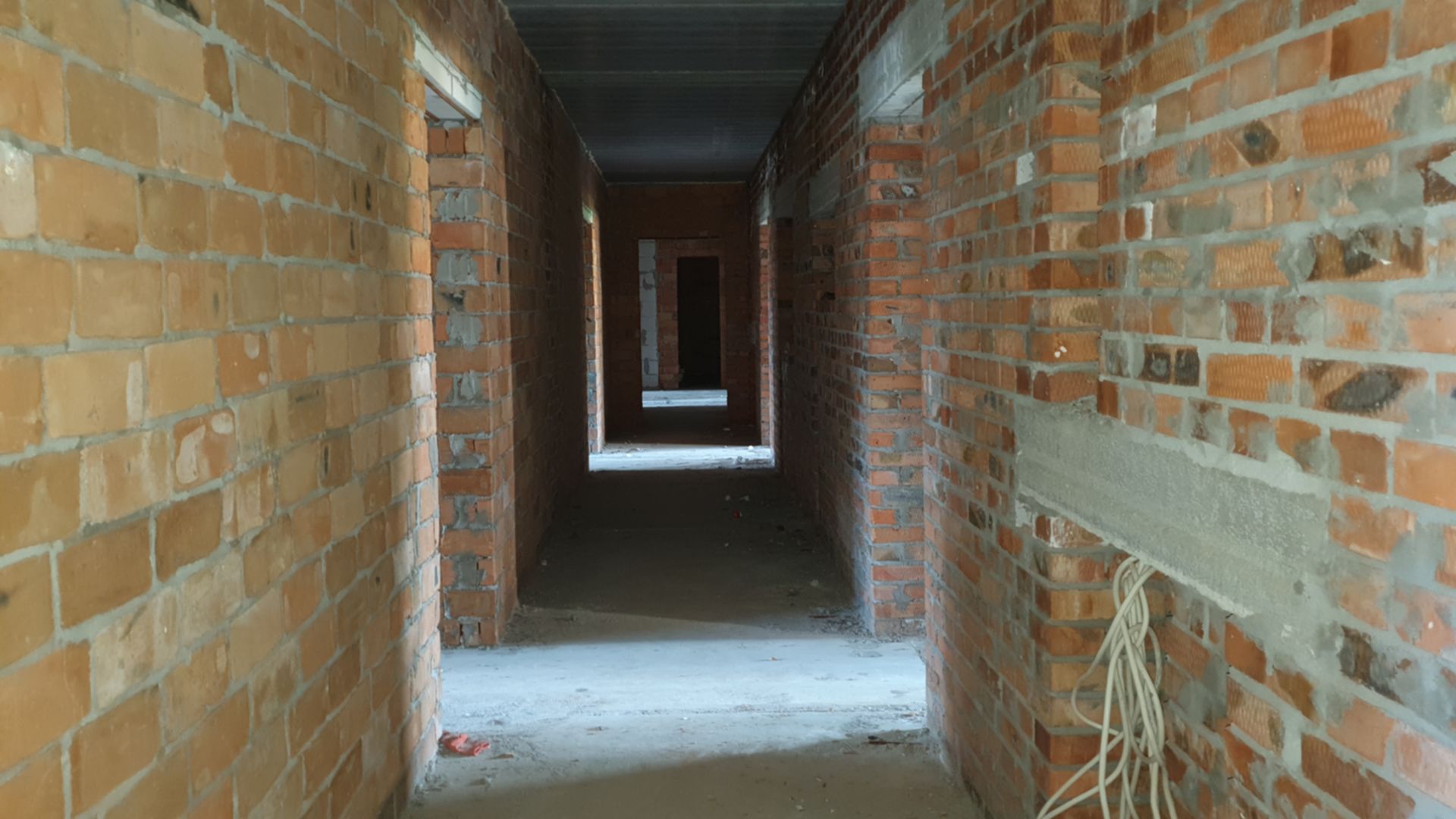

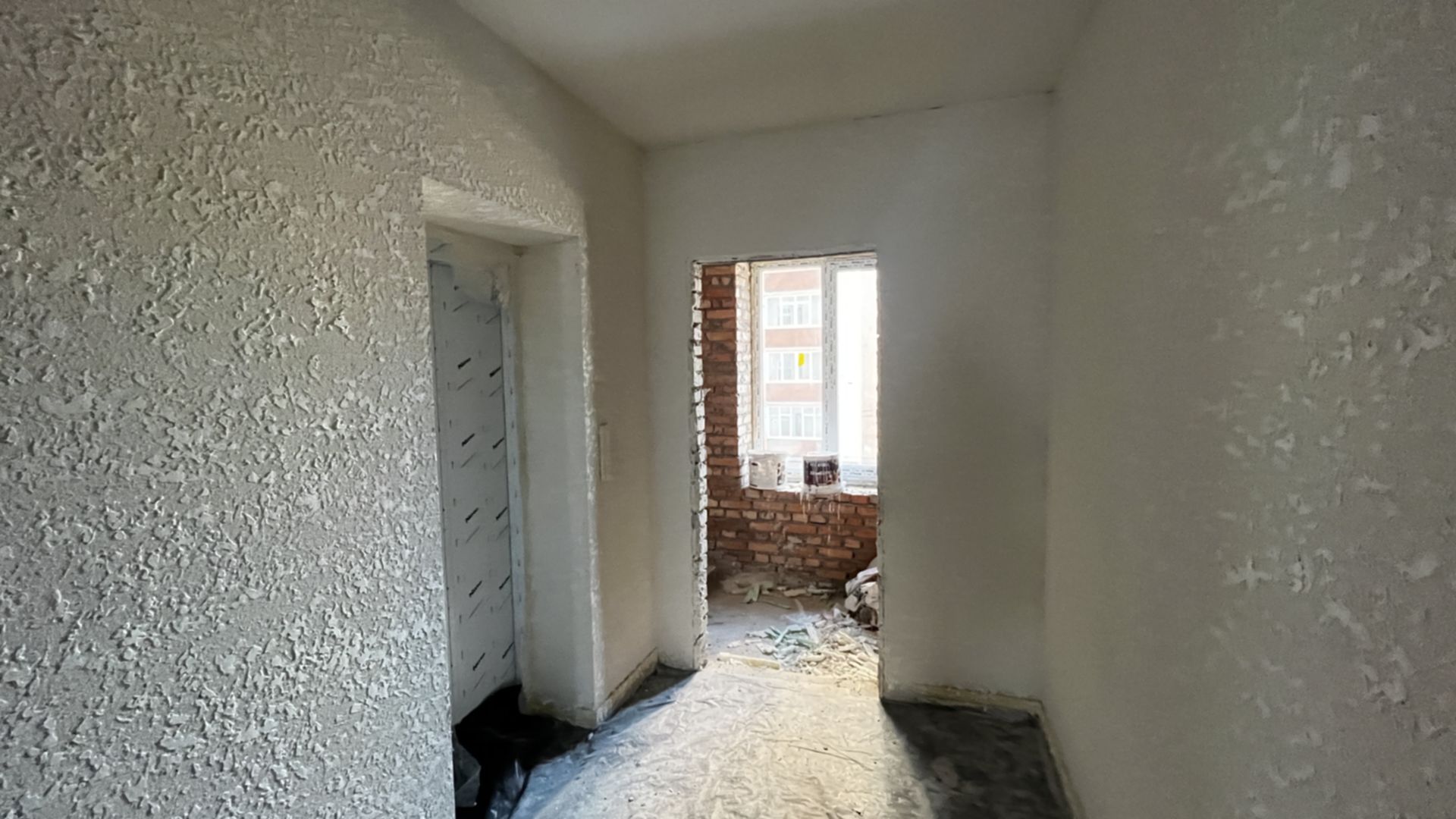

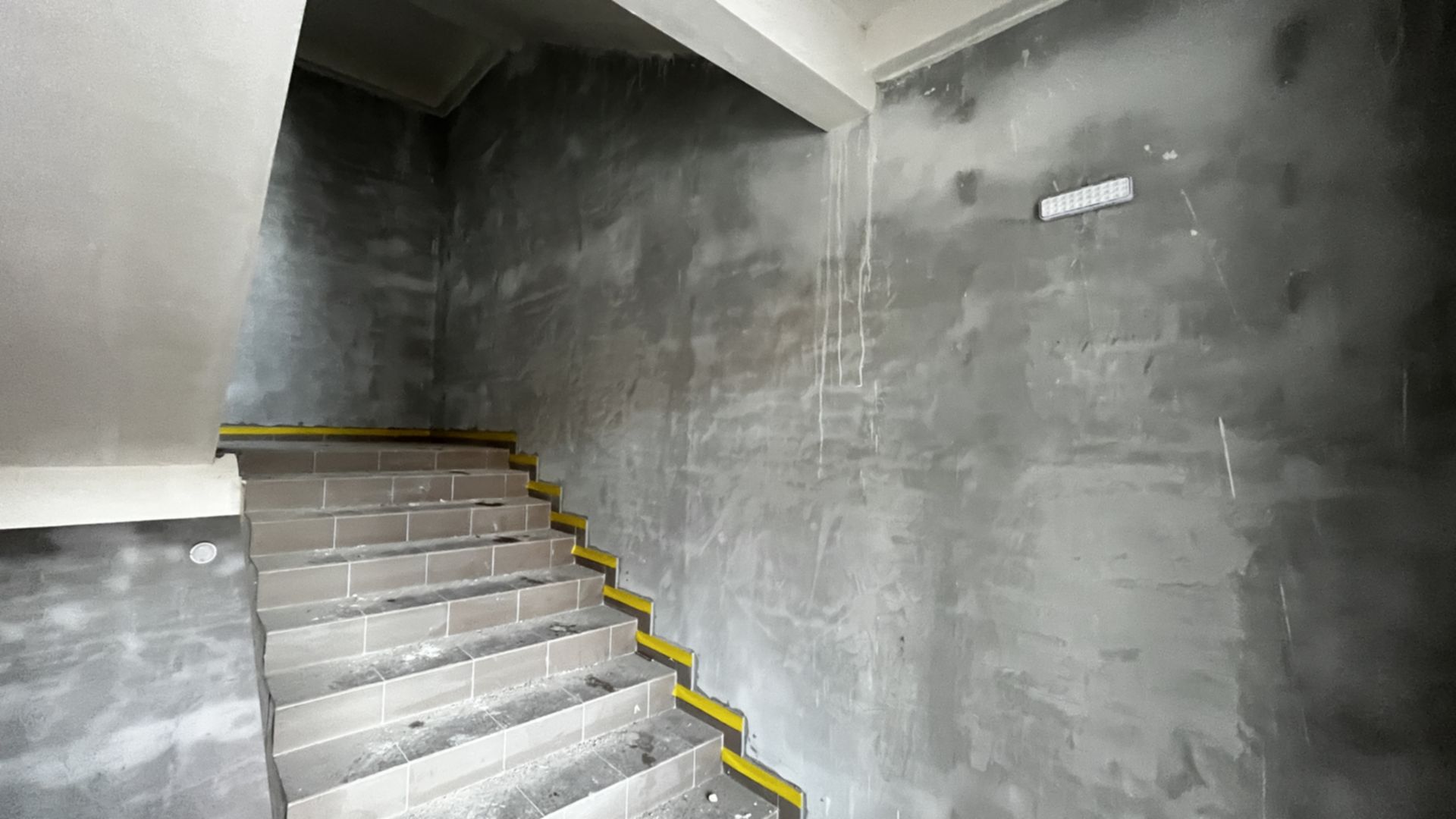

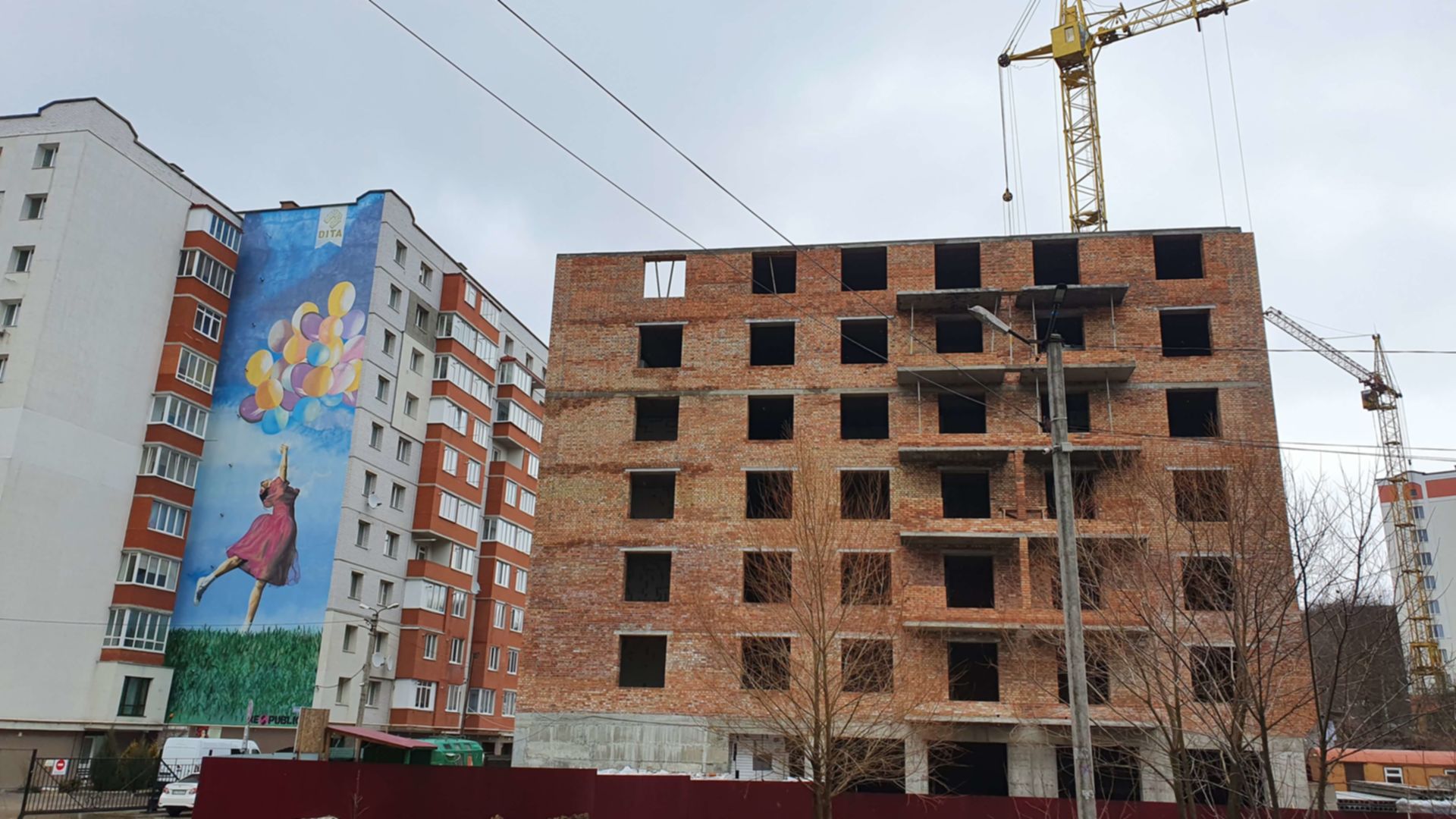

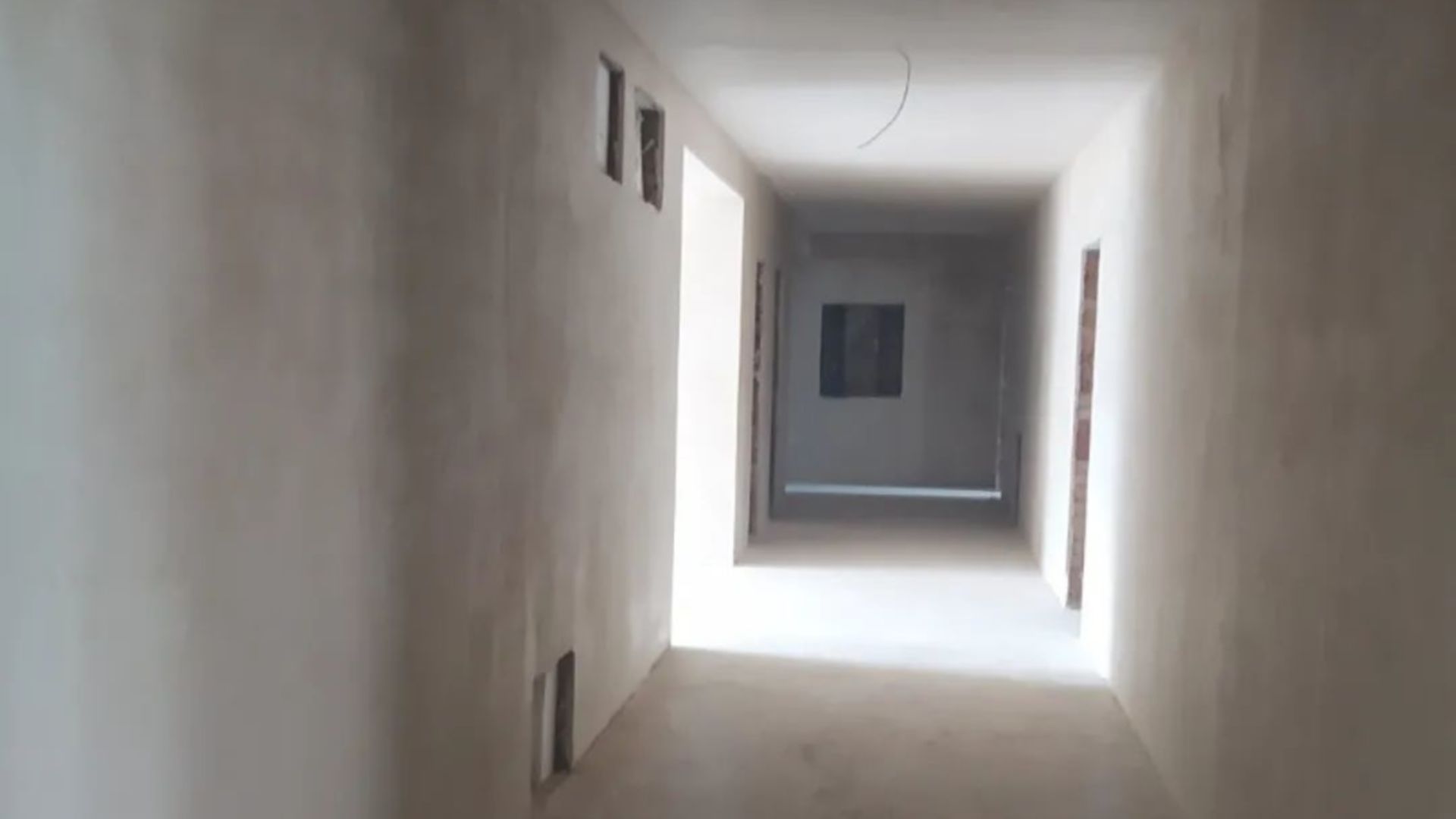

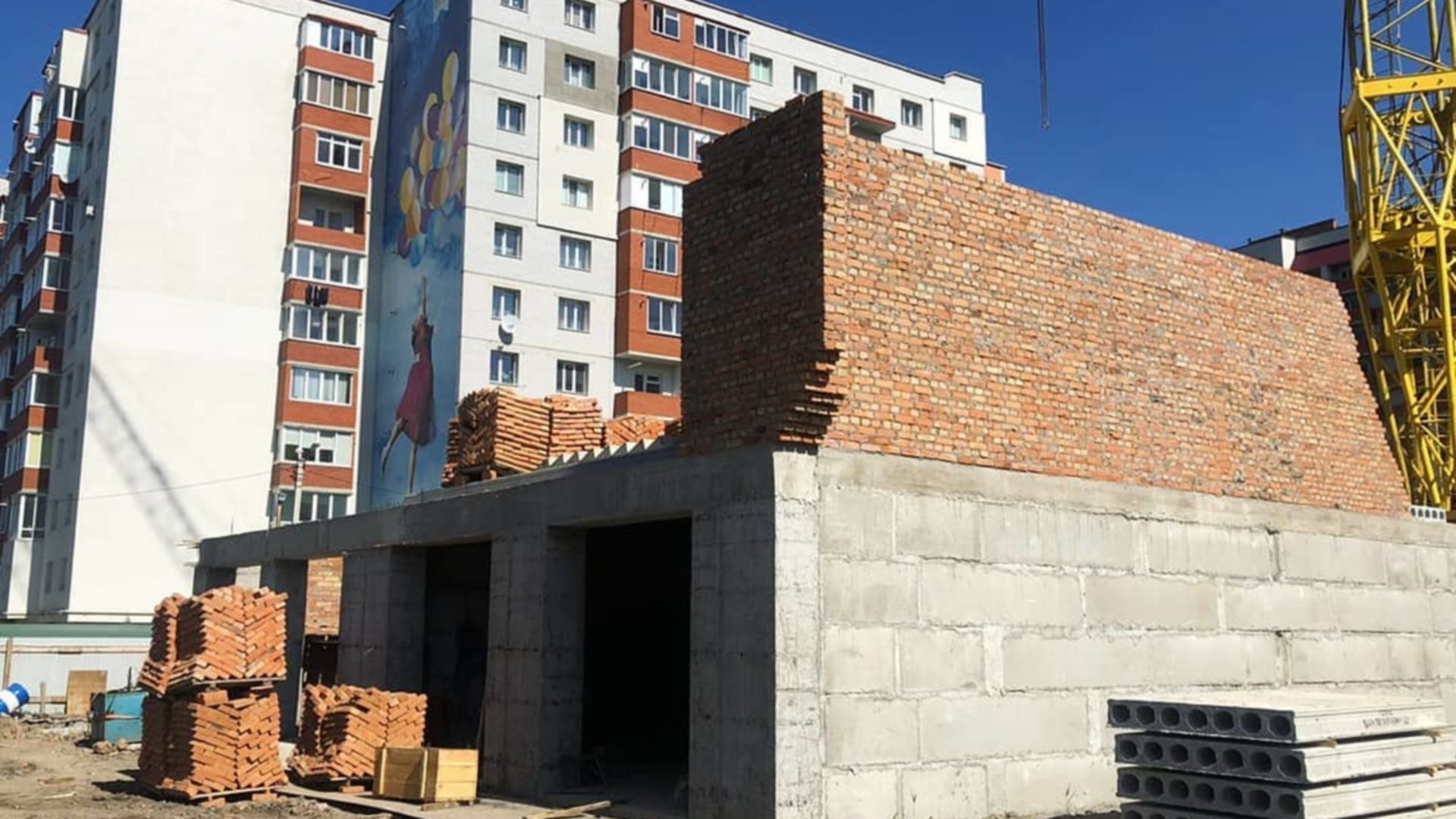

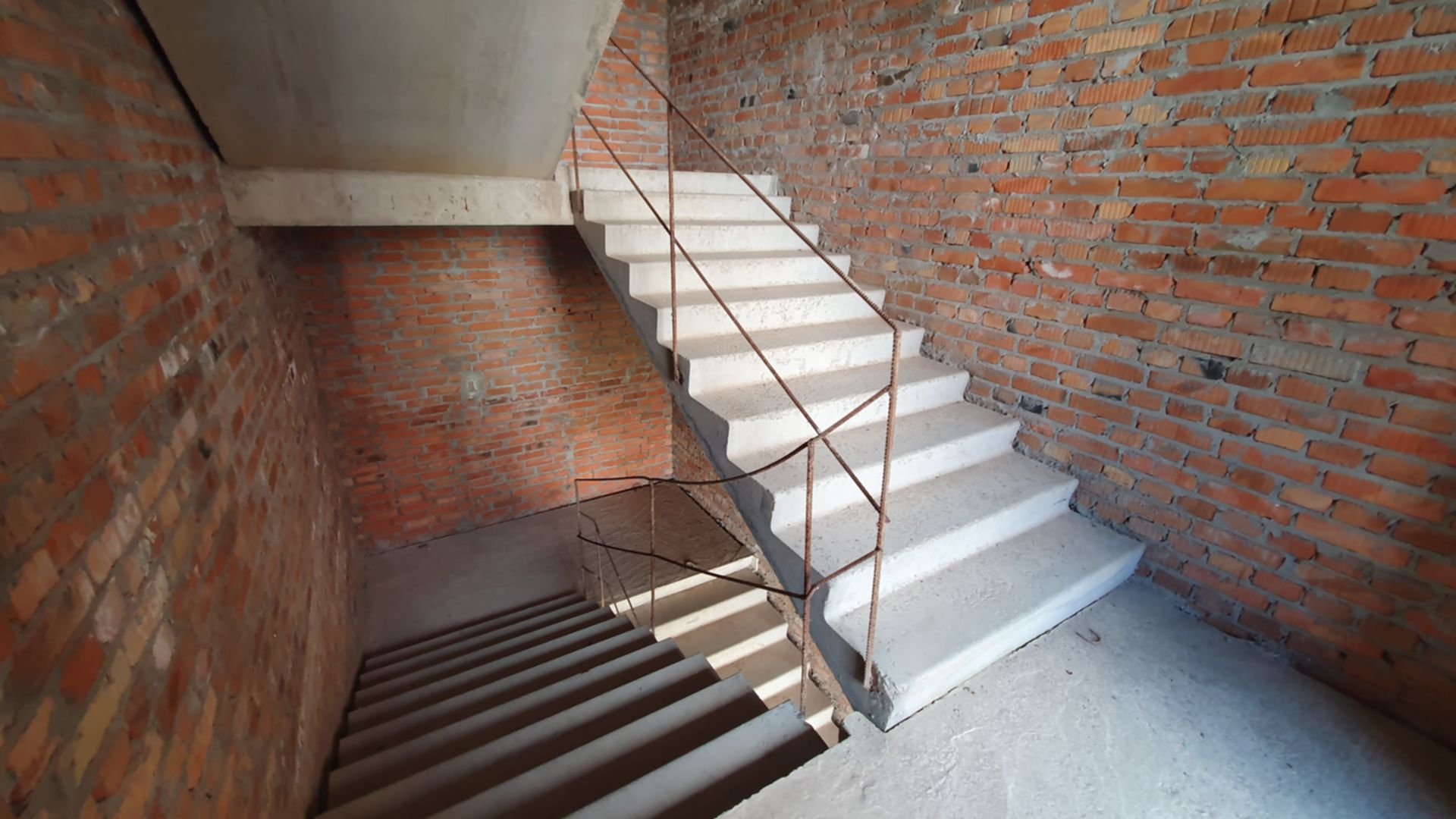

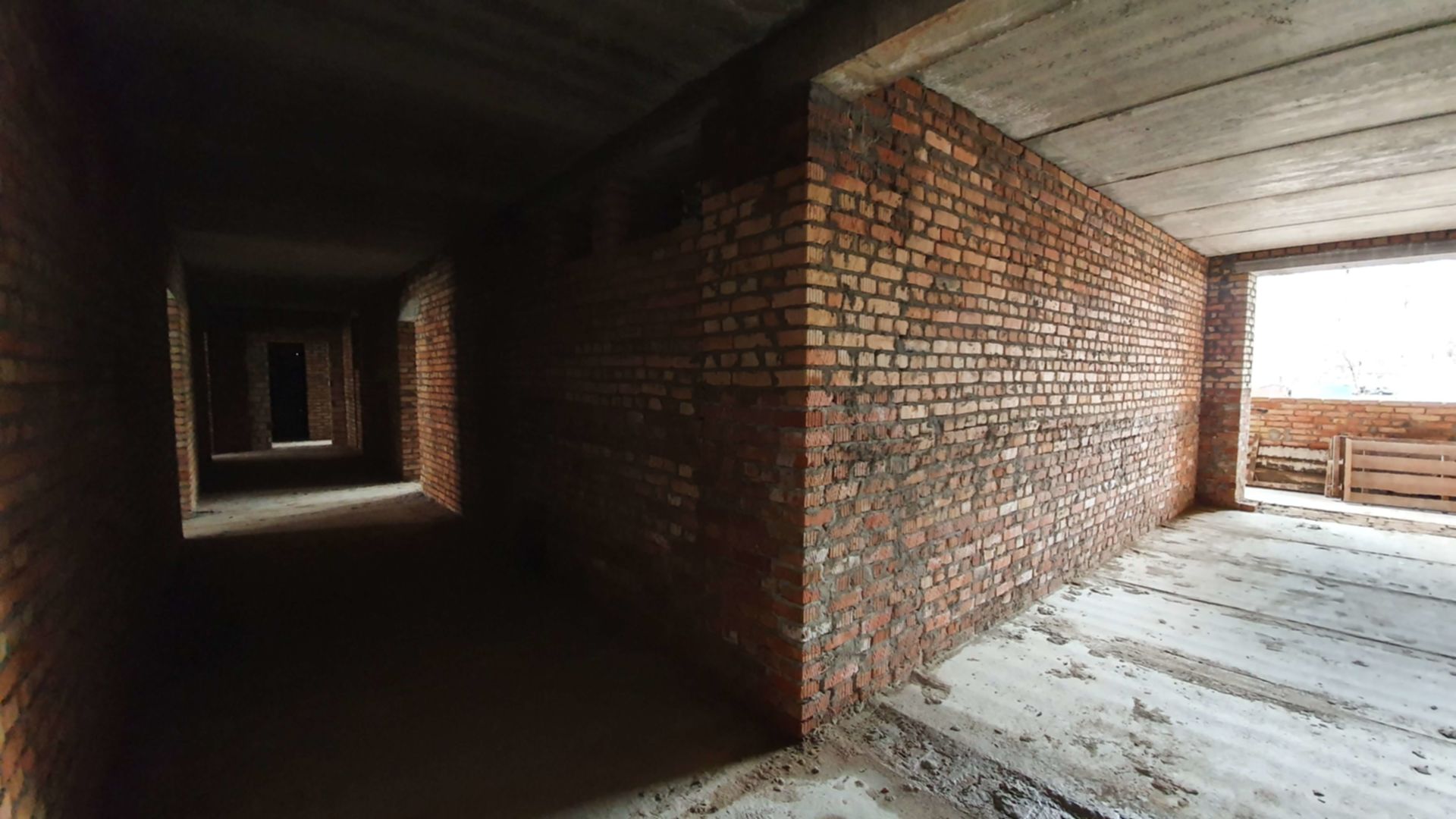

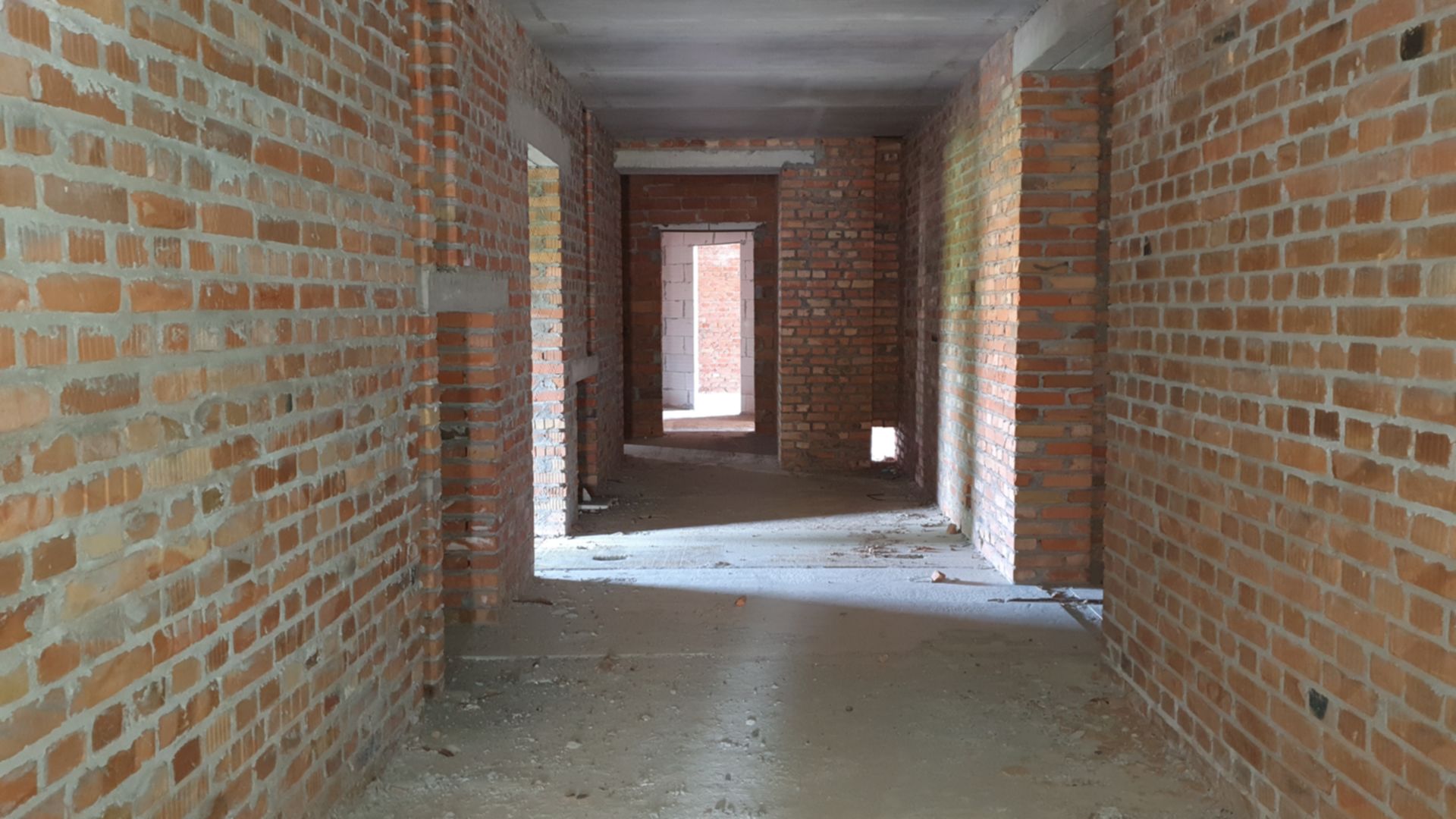

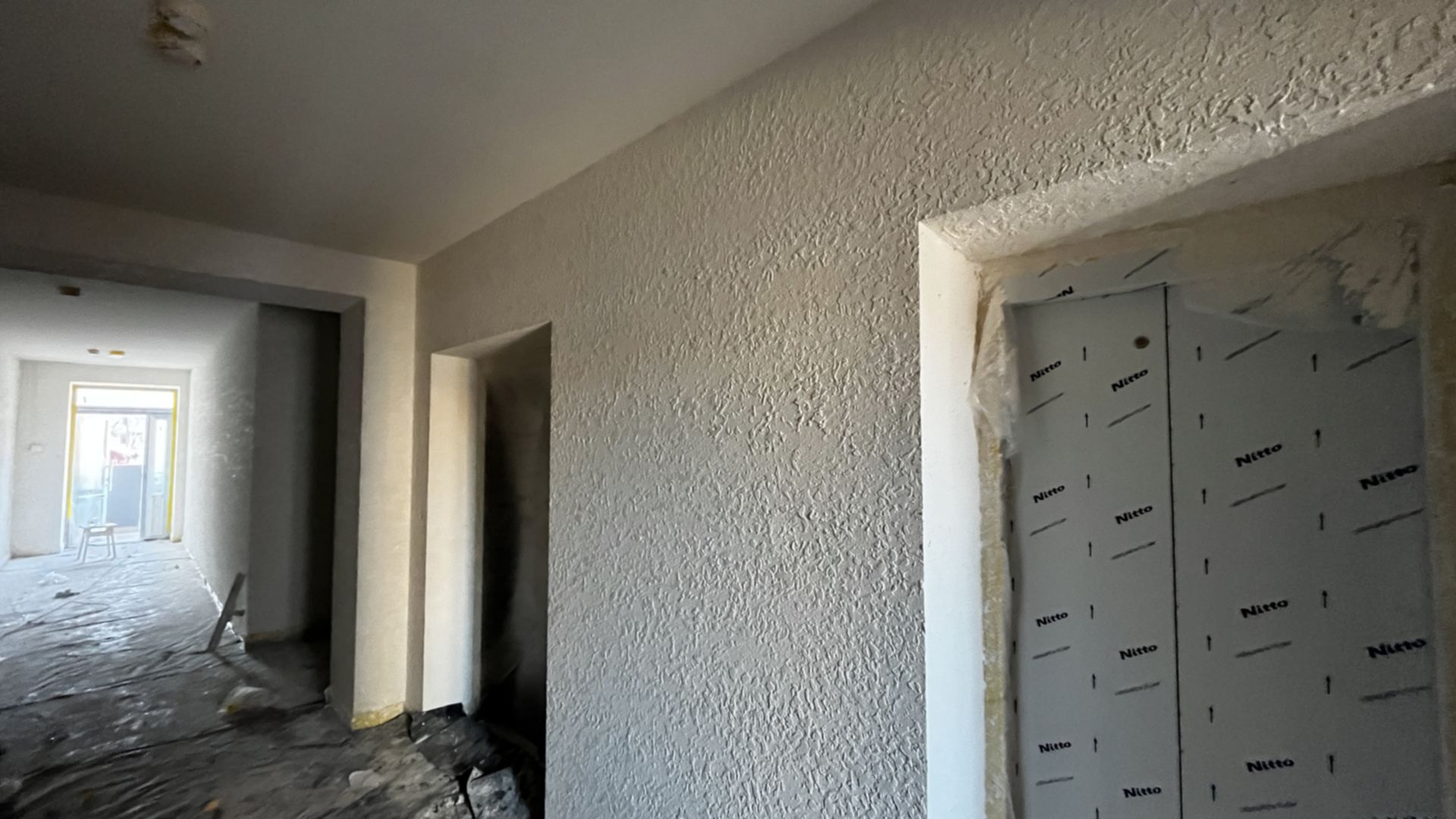

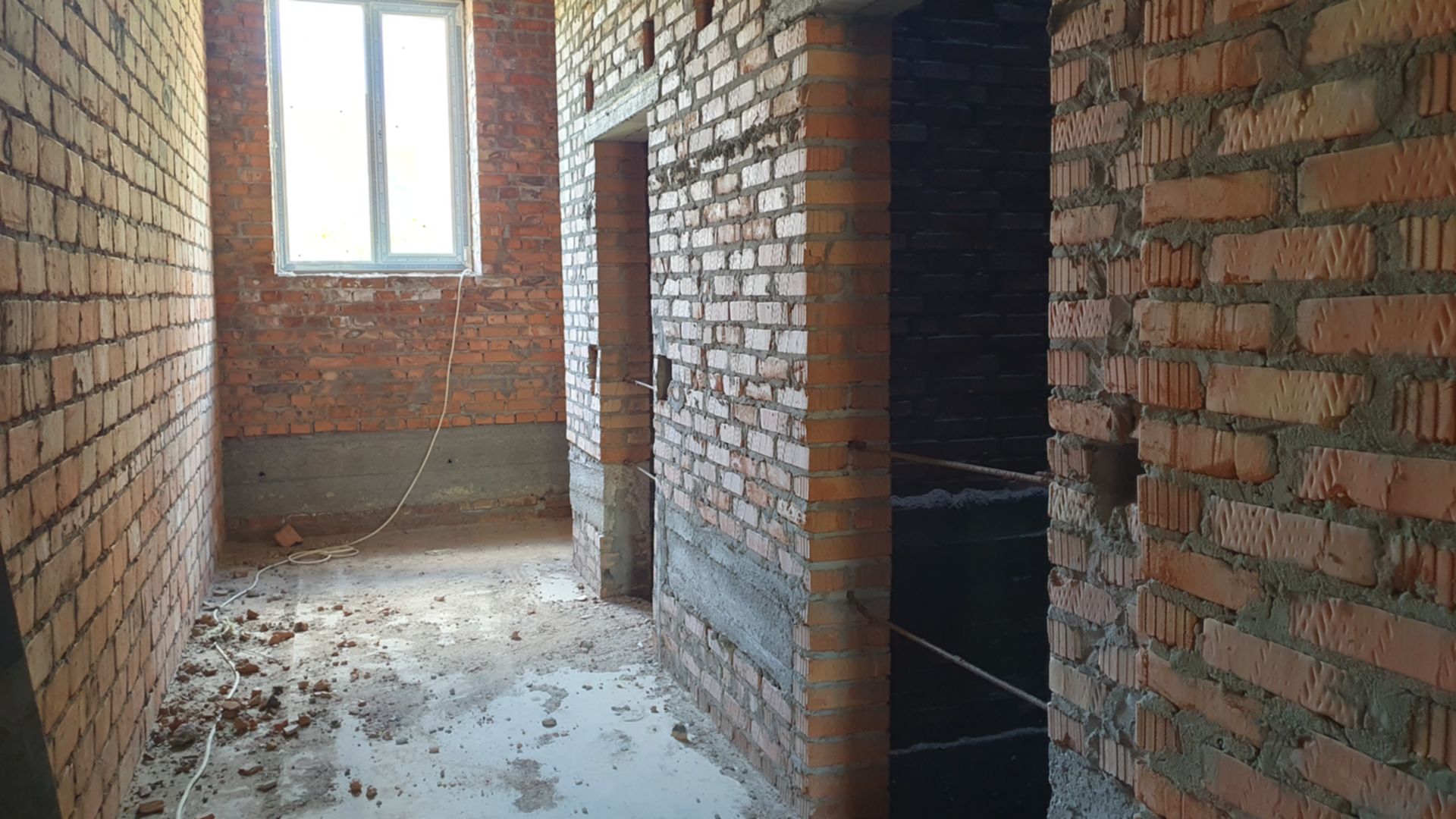

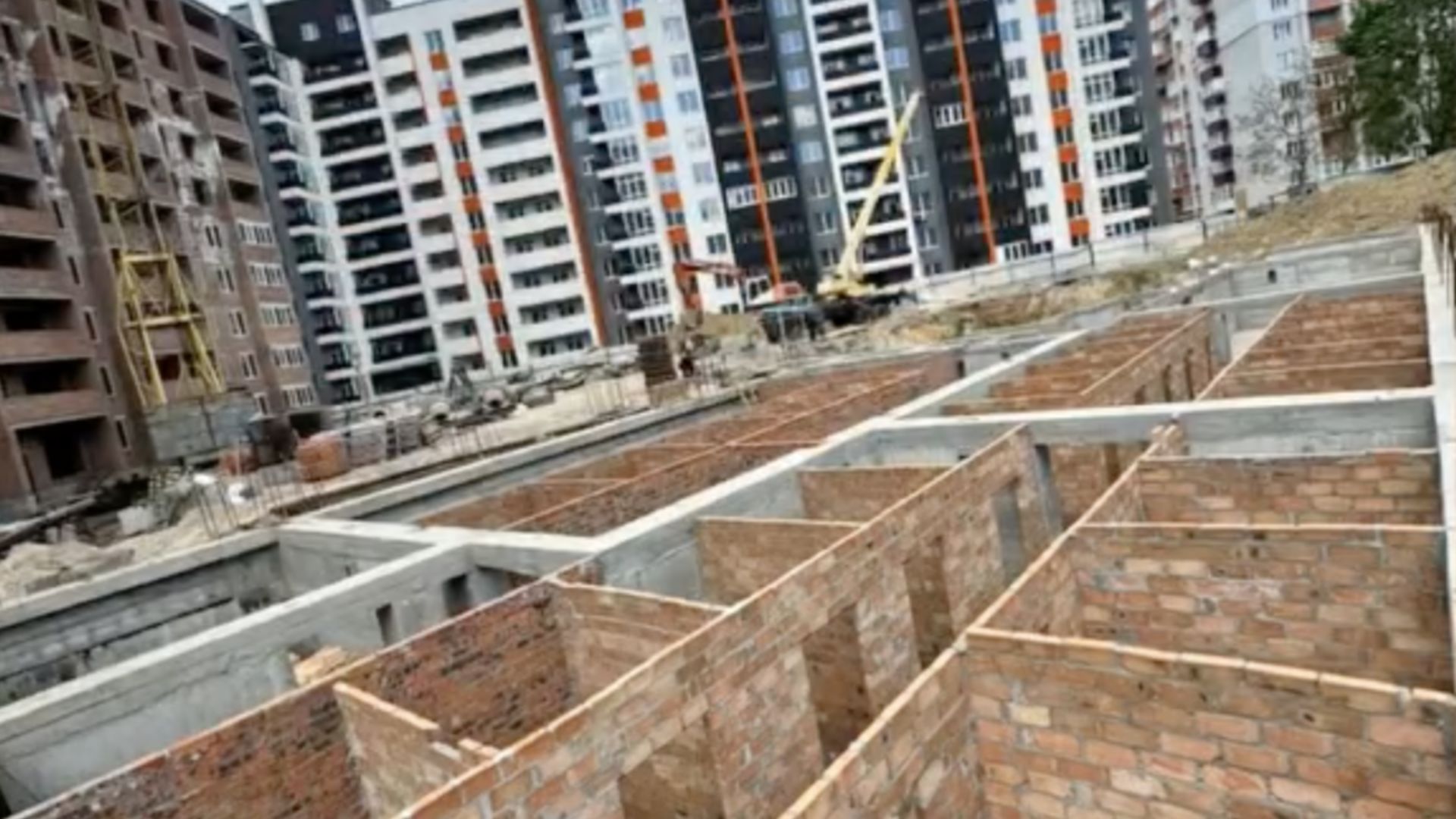

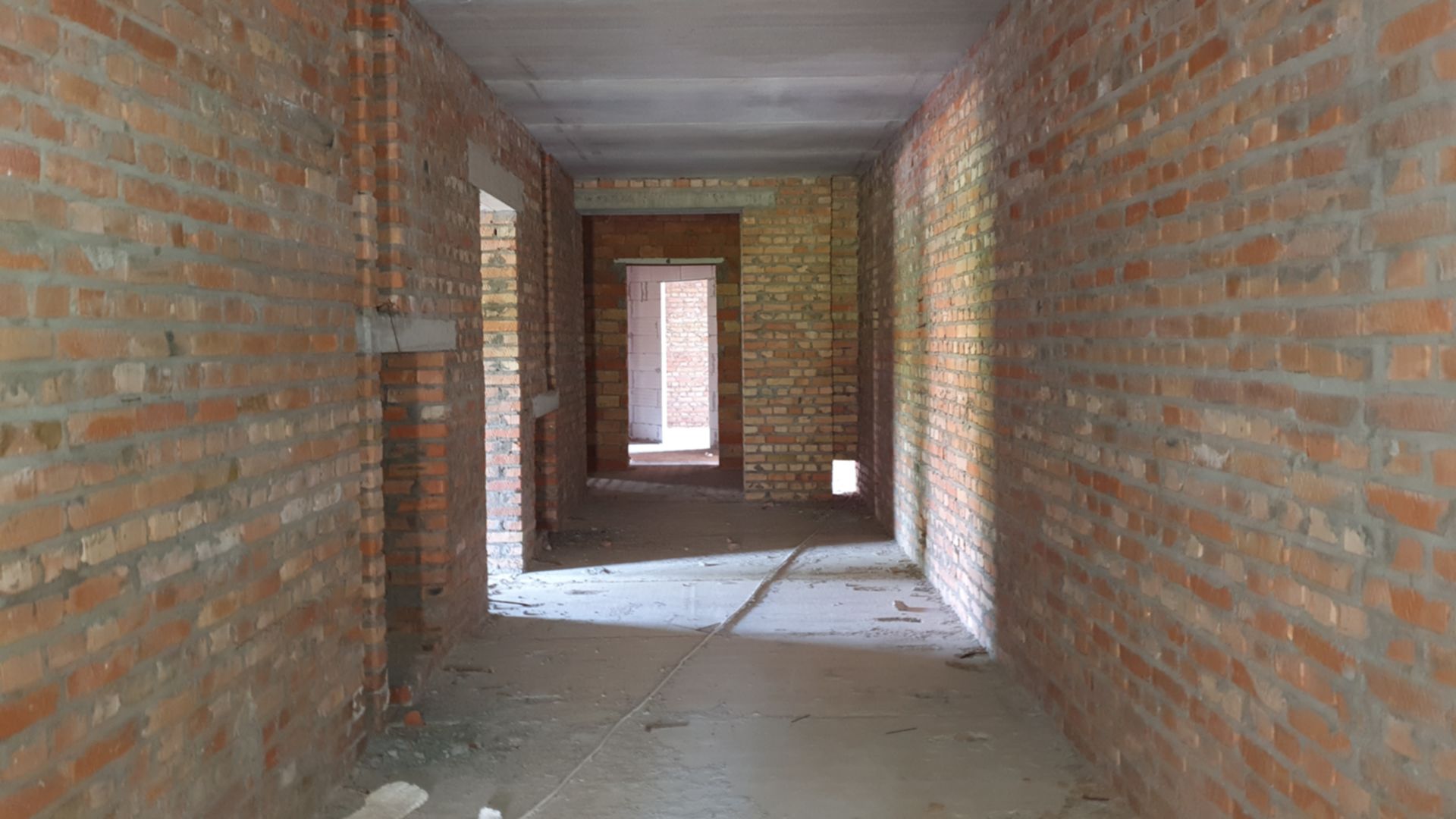

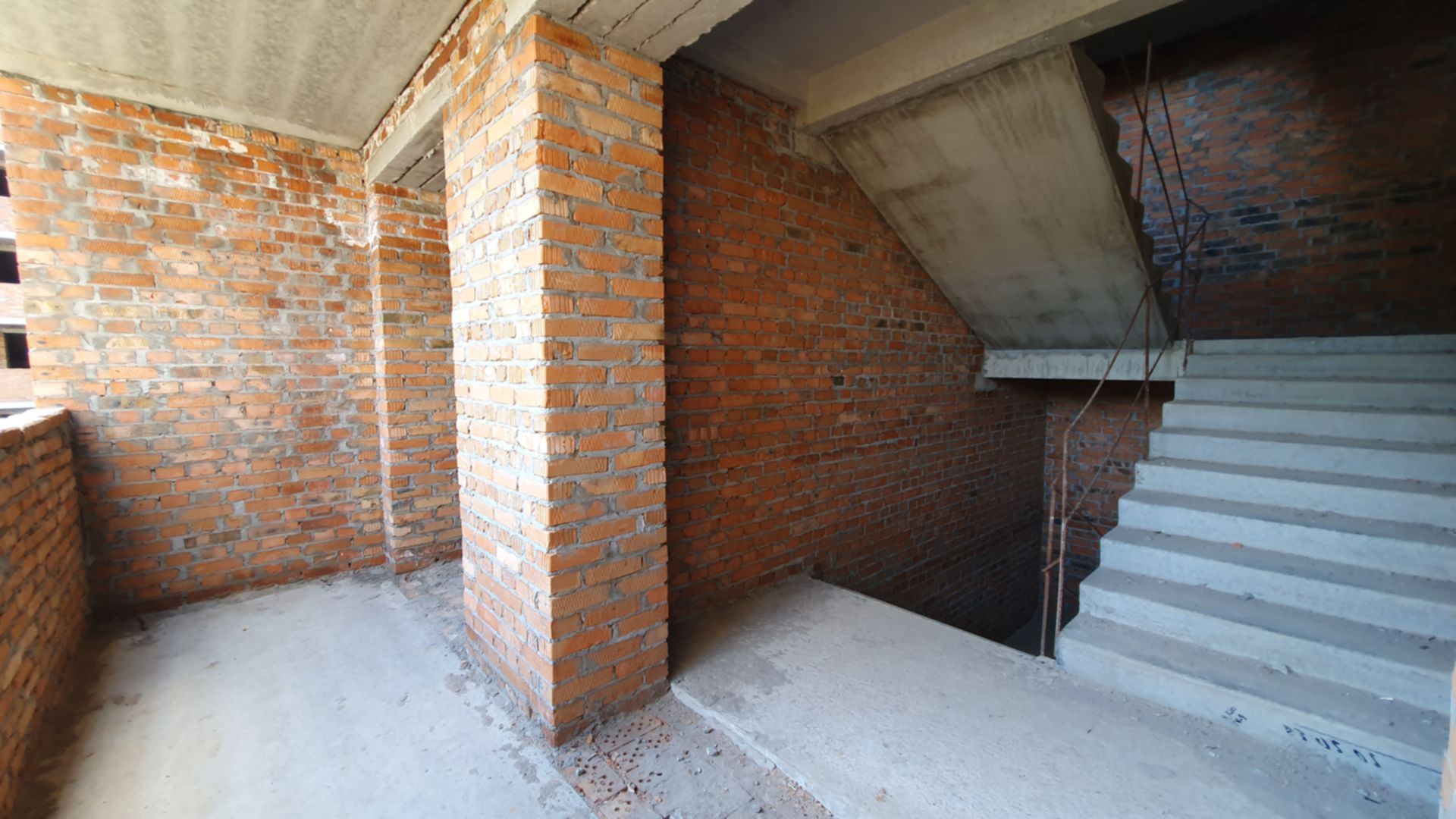

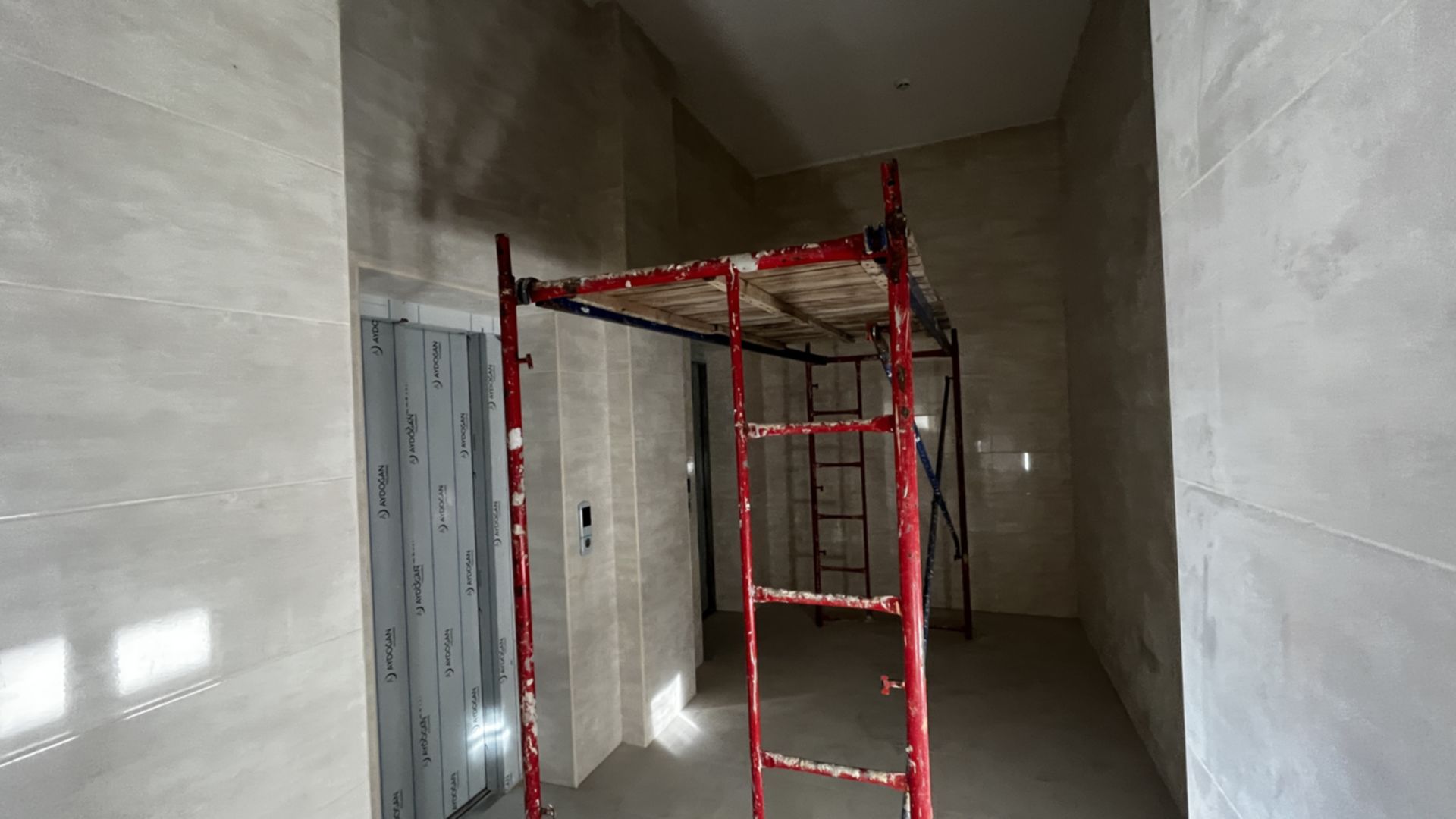

16 сен 2022возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).

В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.

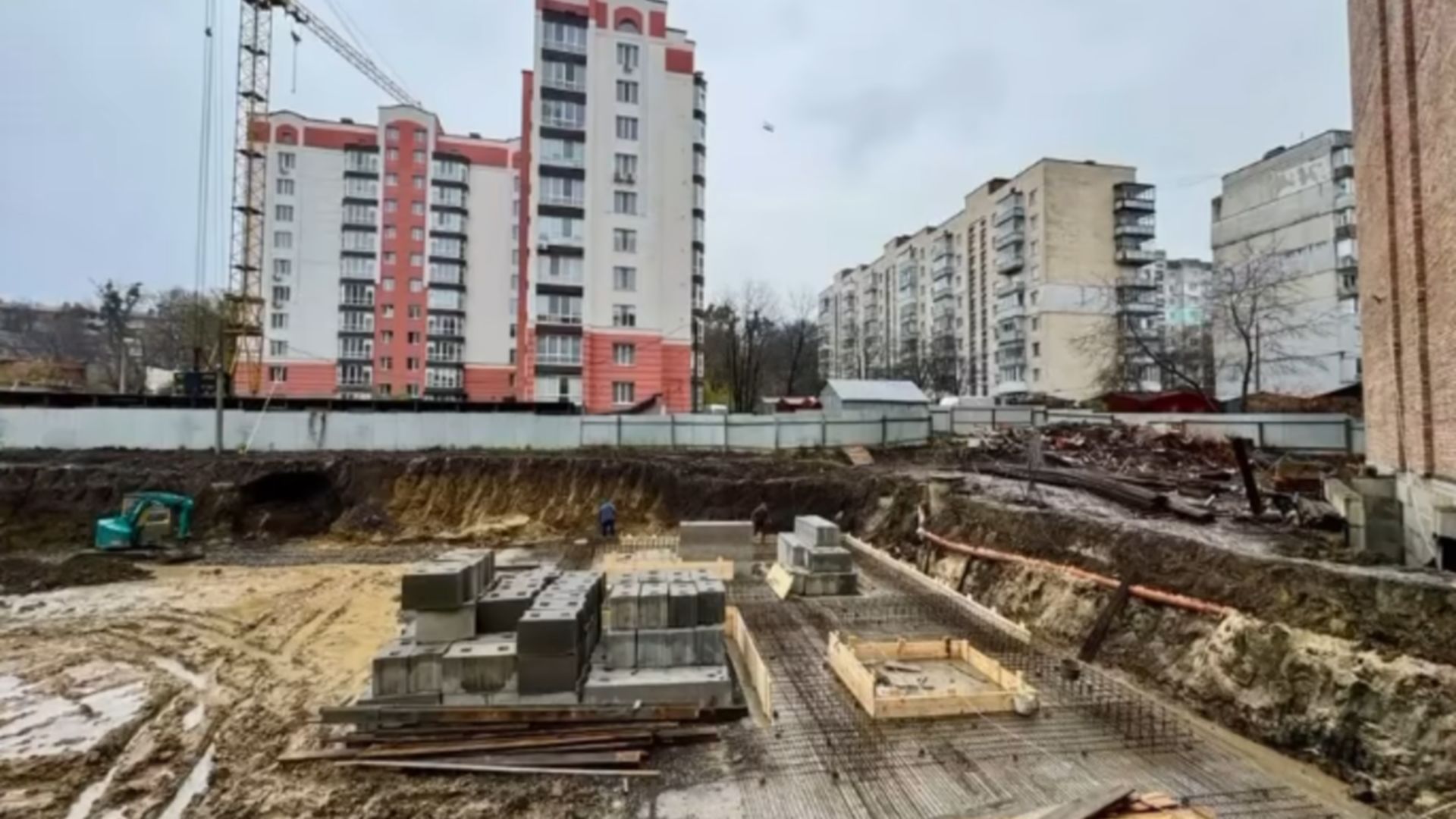

Подготовка участка

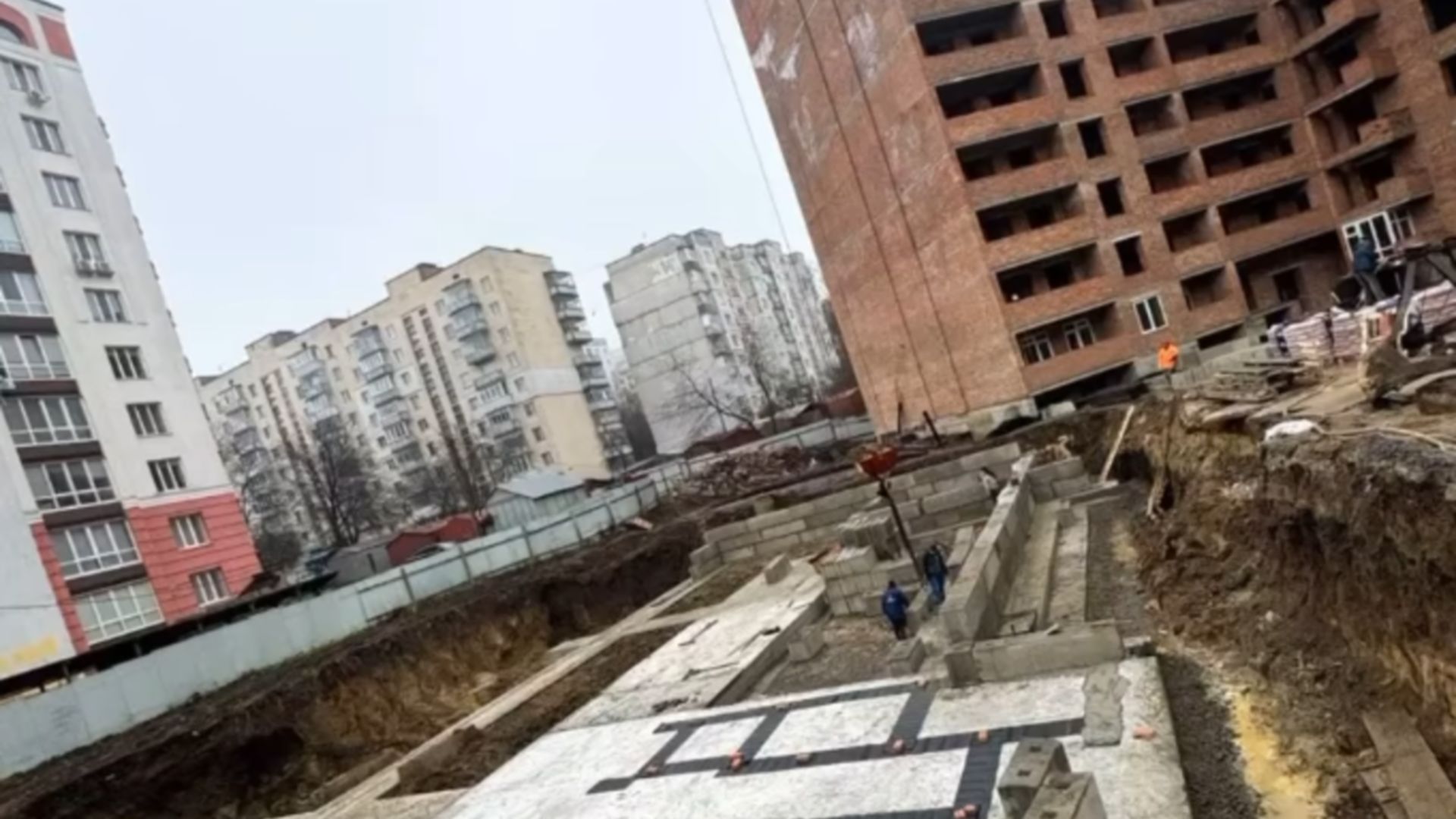

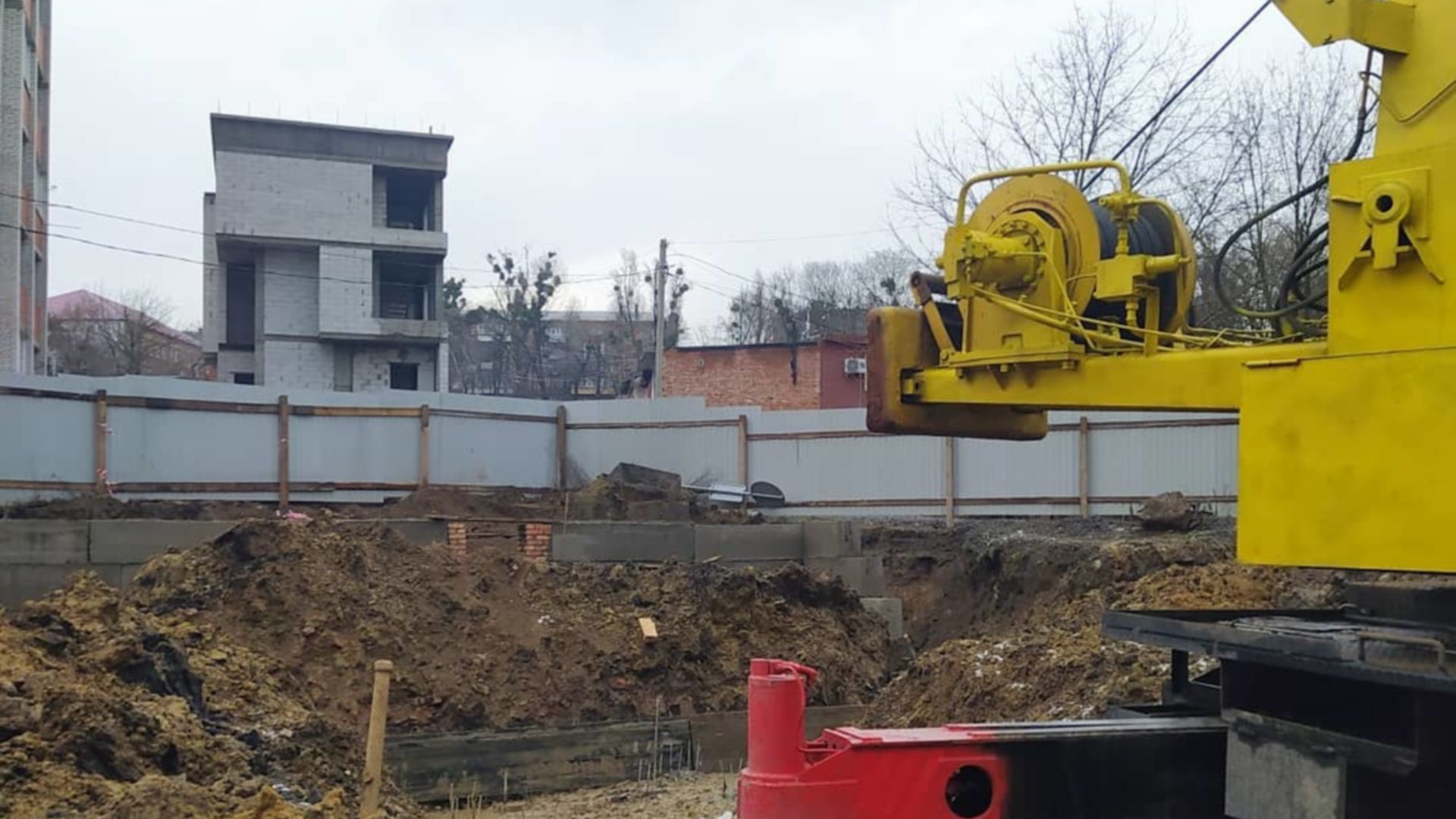

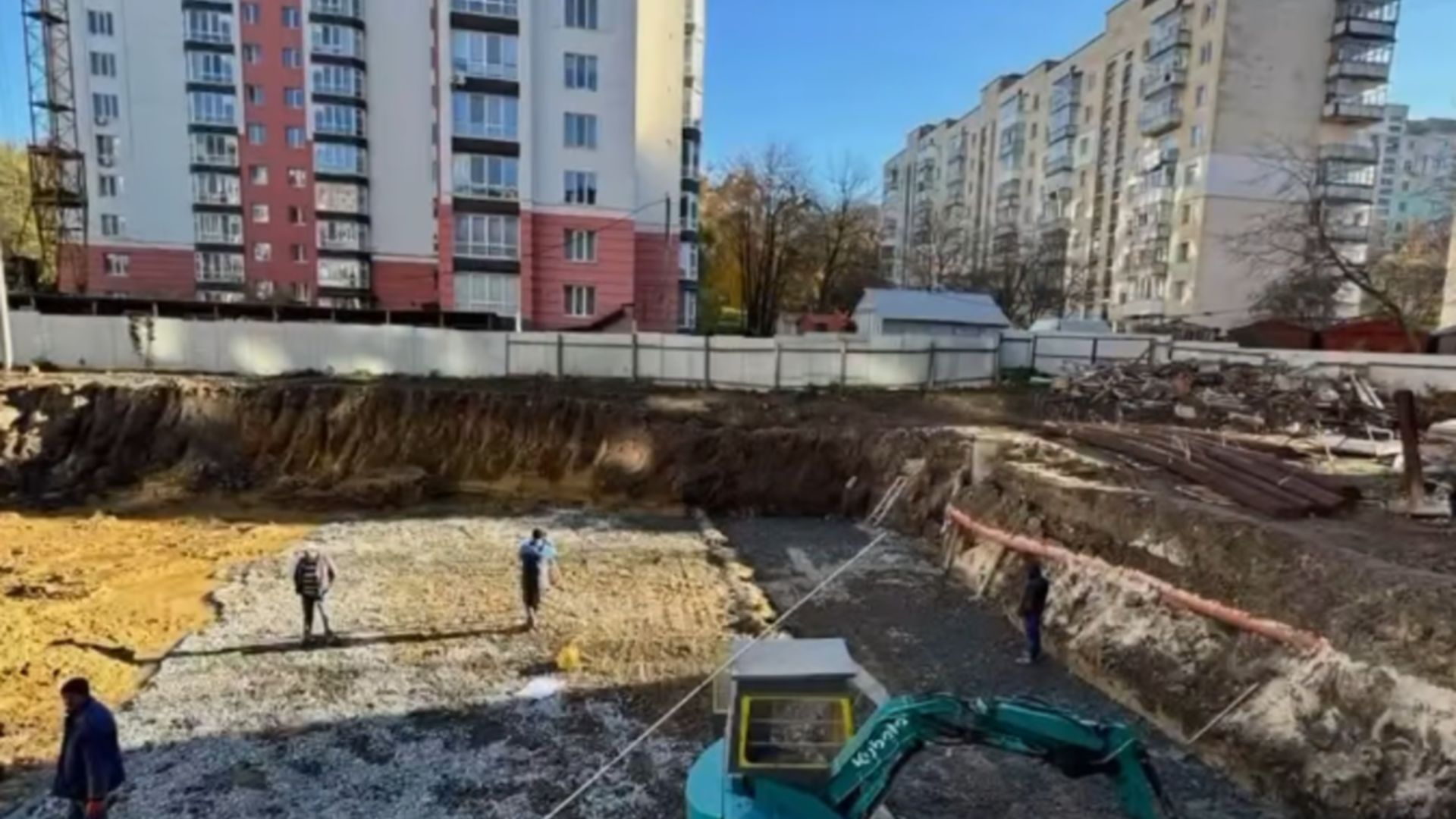

Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.

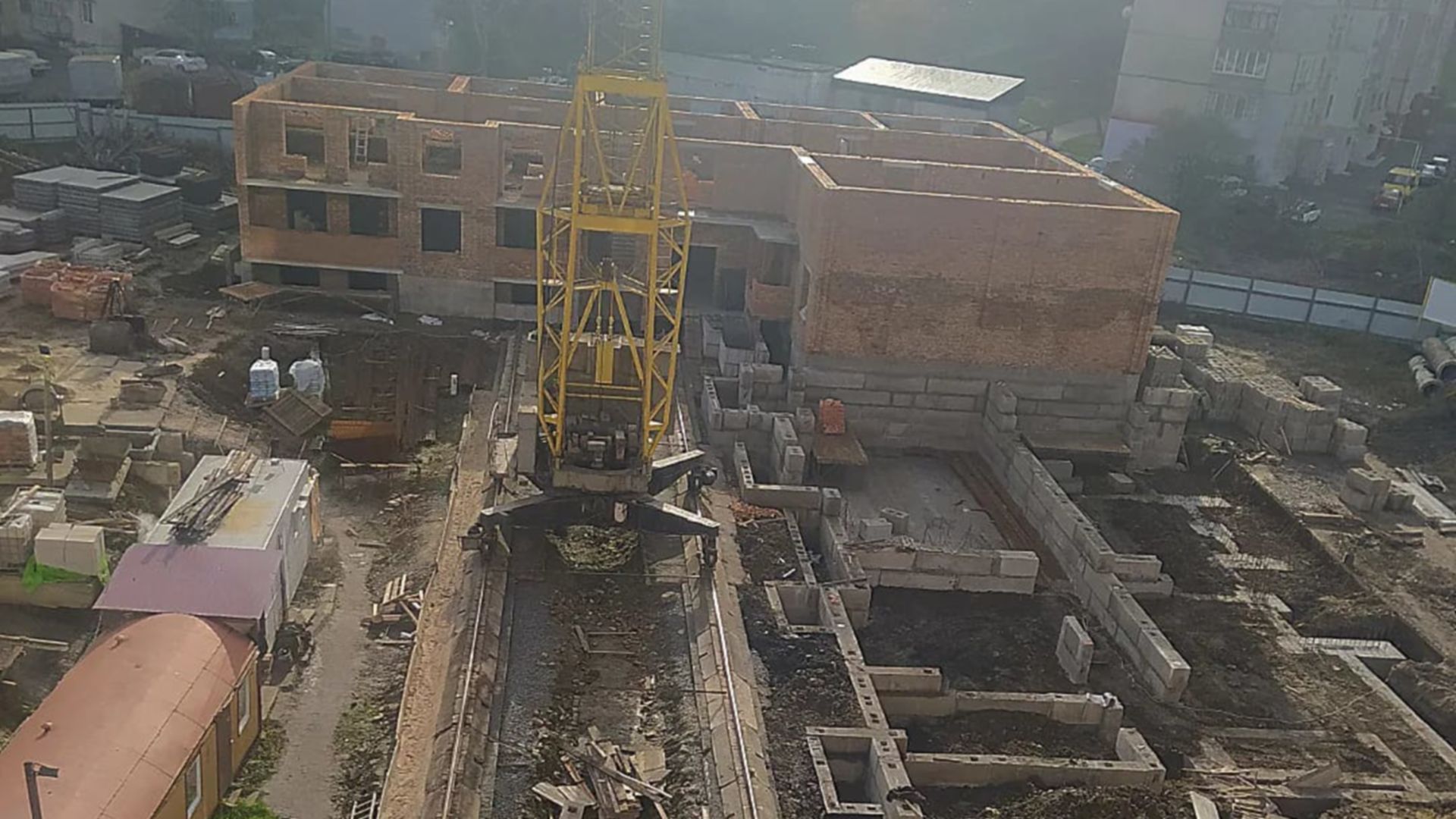

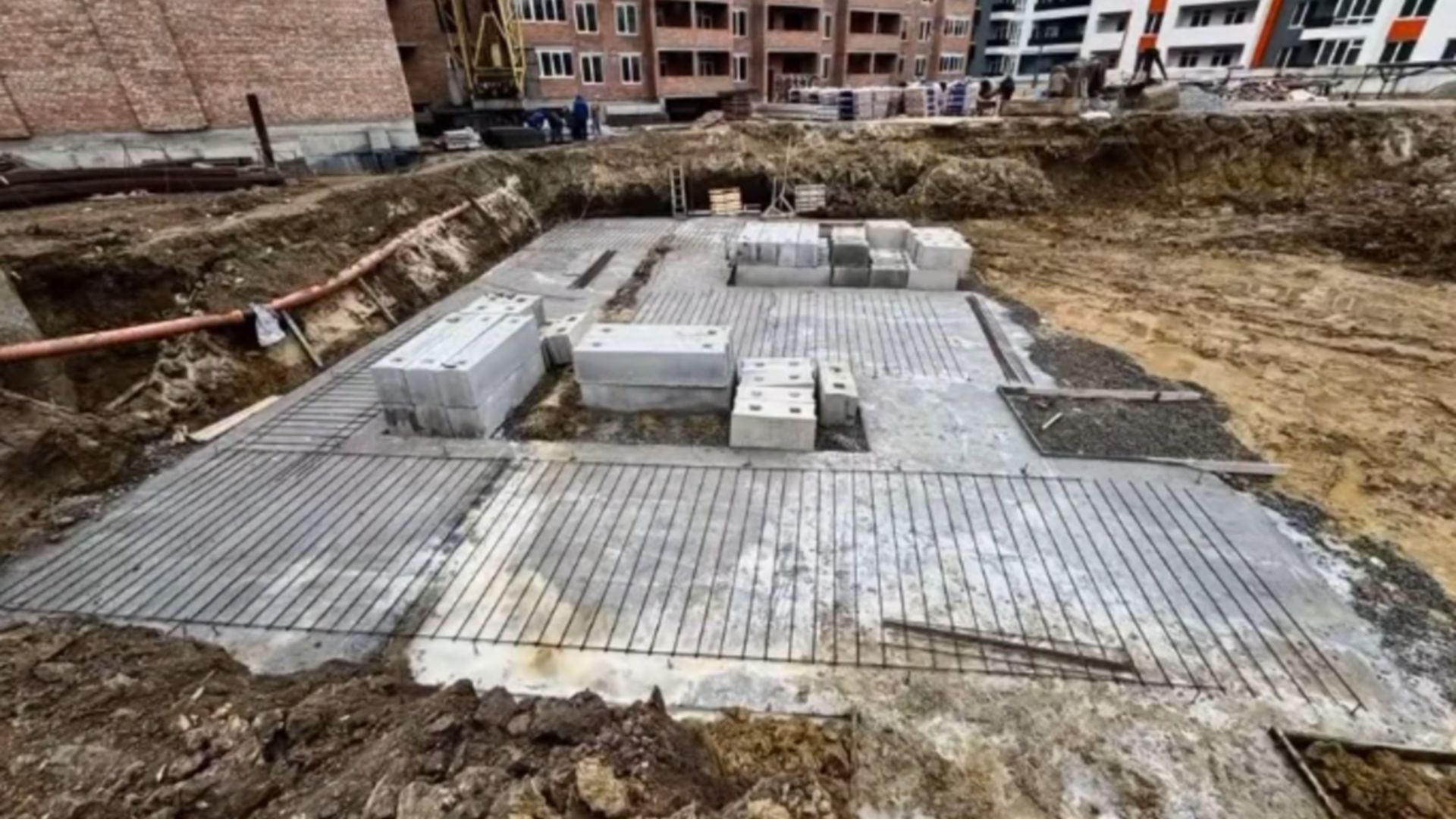

Возведение фундамента

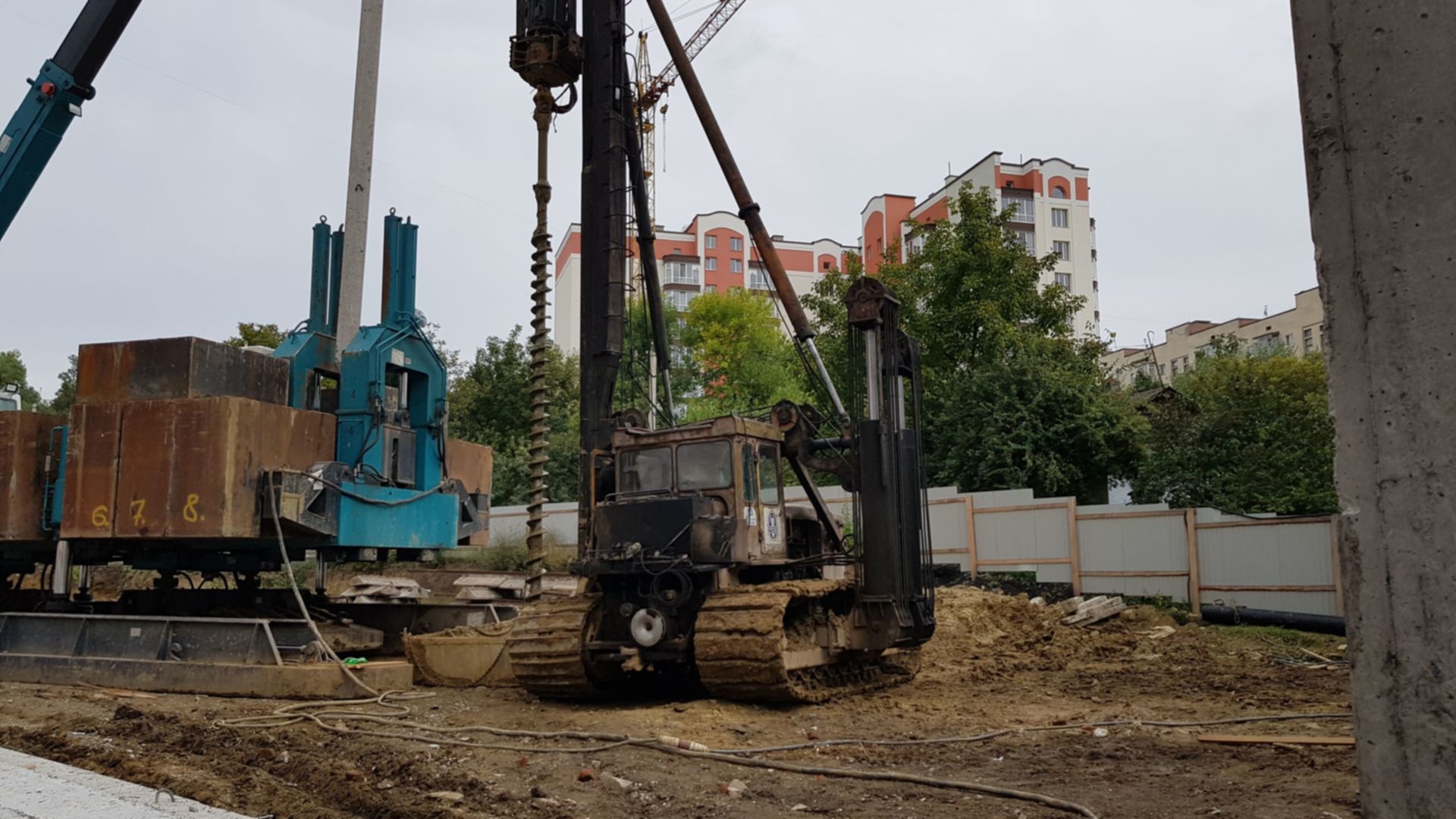

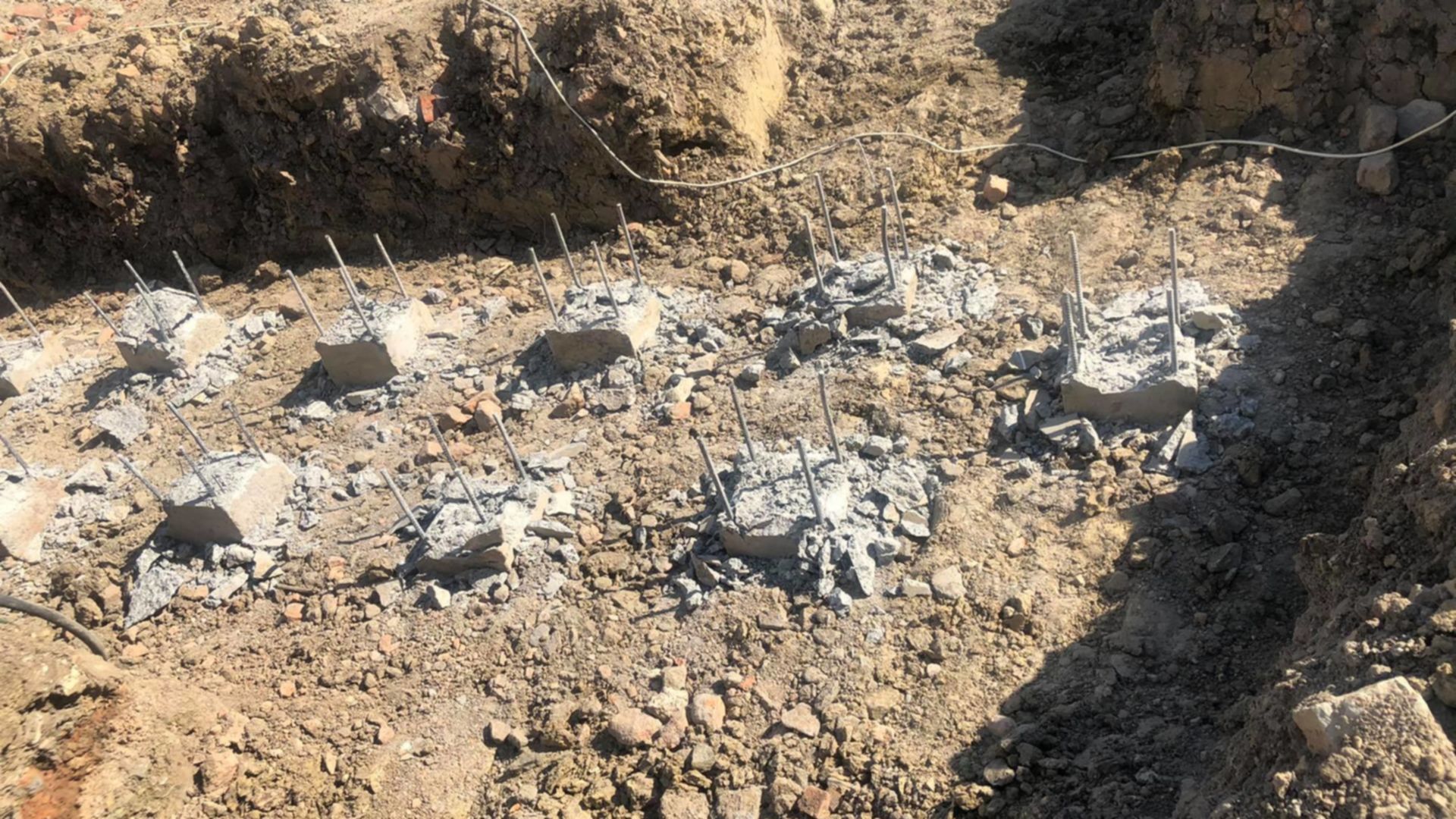

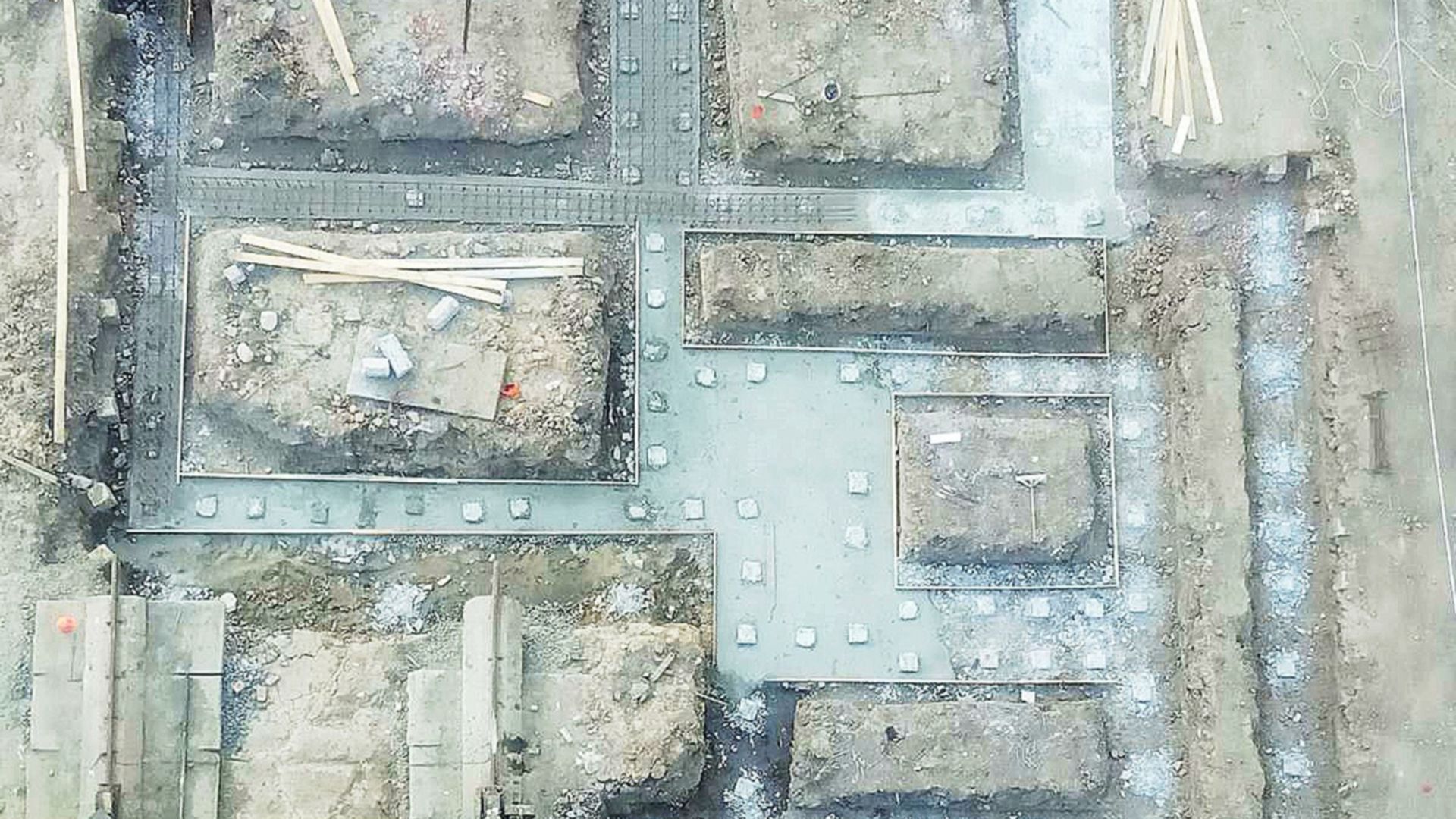

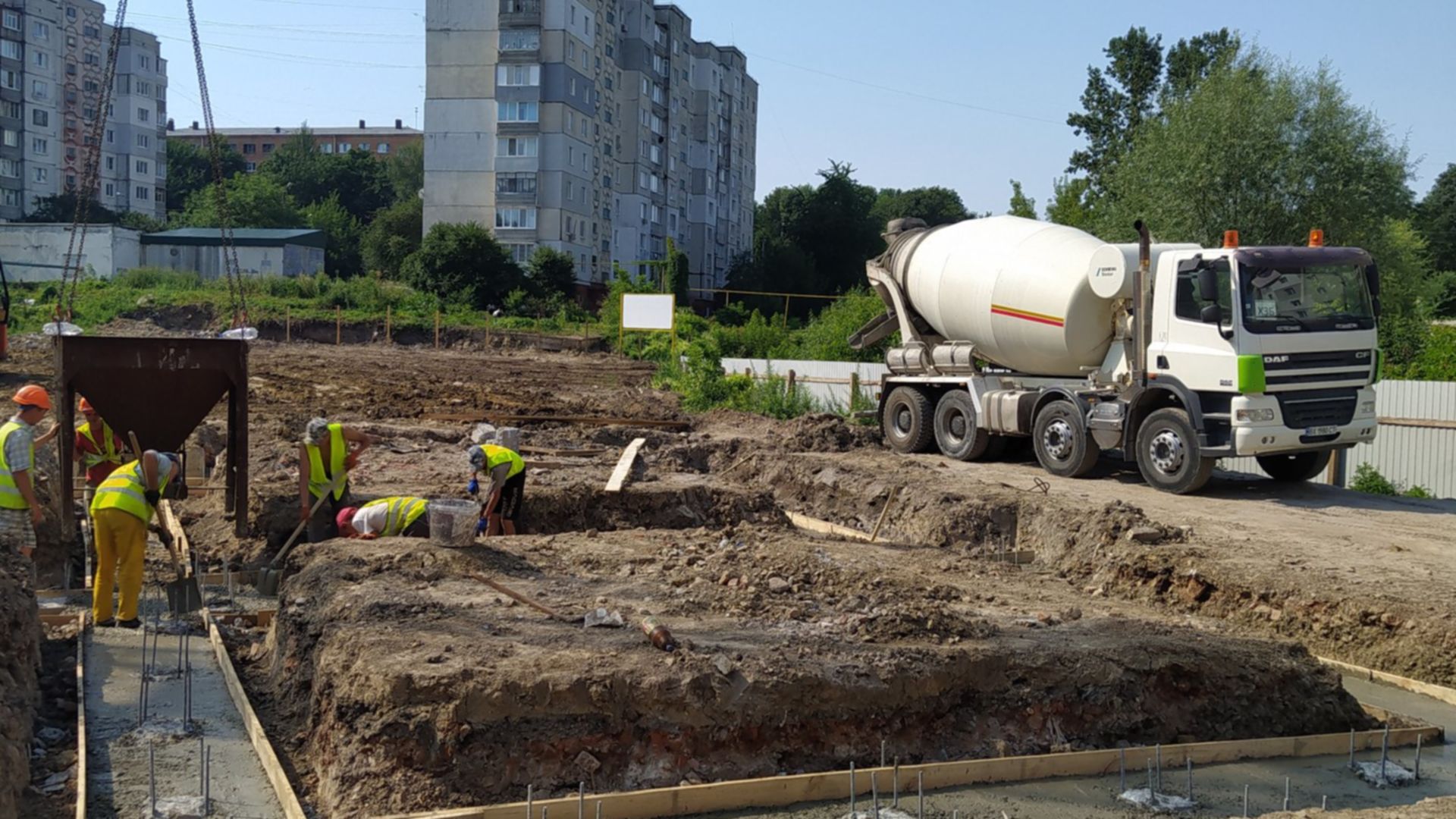

Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.

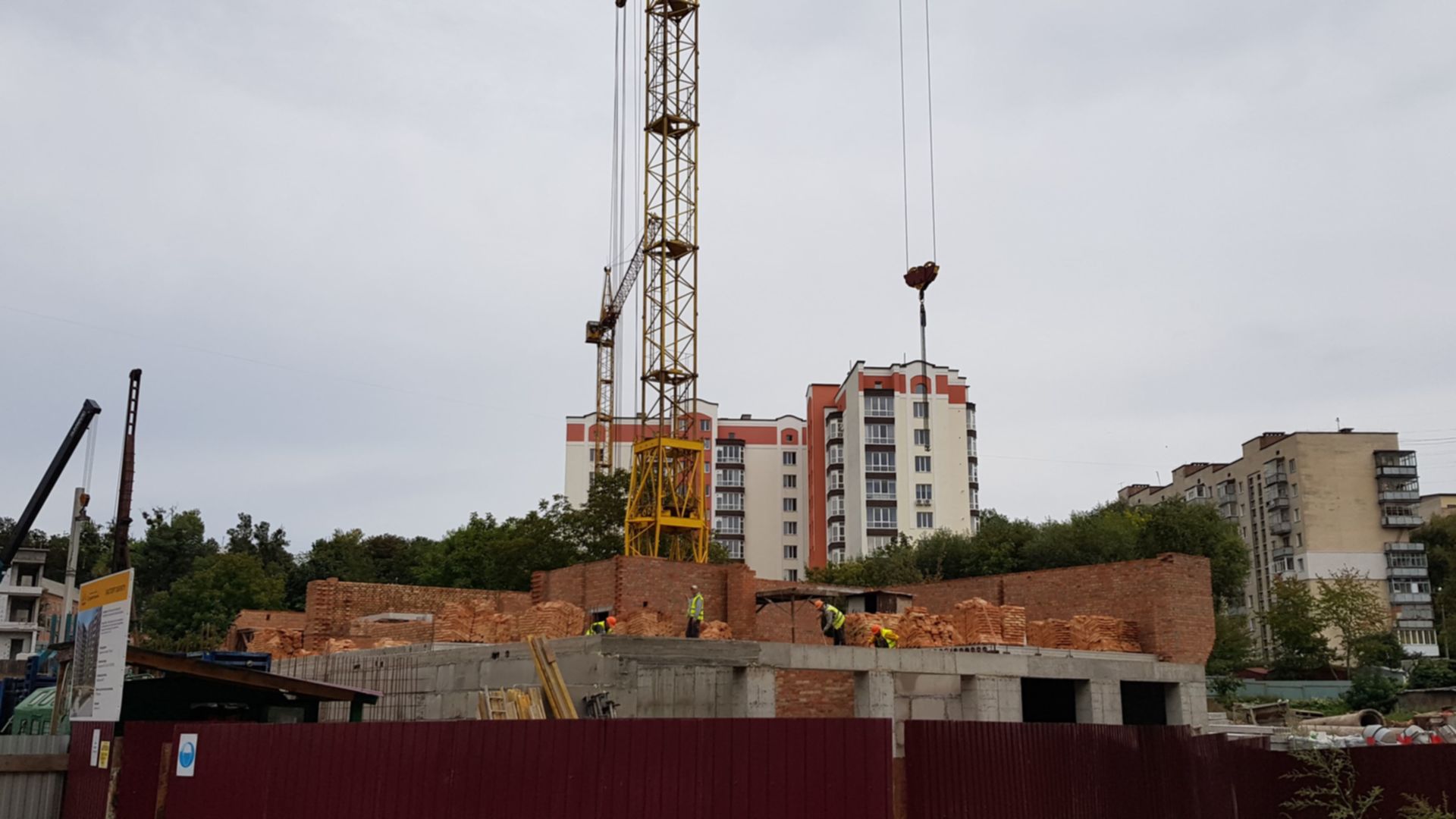

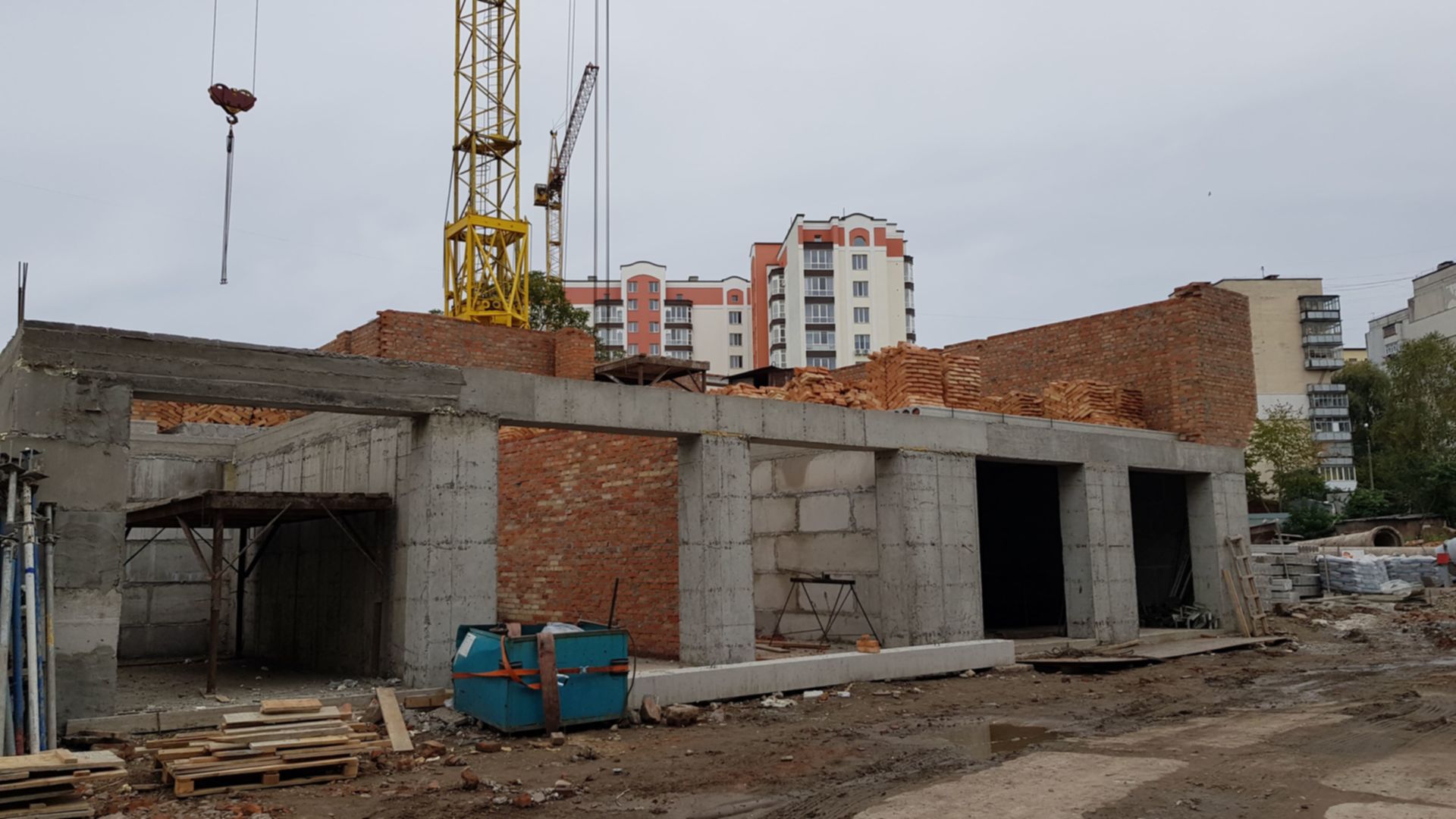

Возведение внешних стен

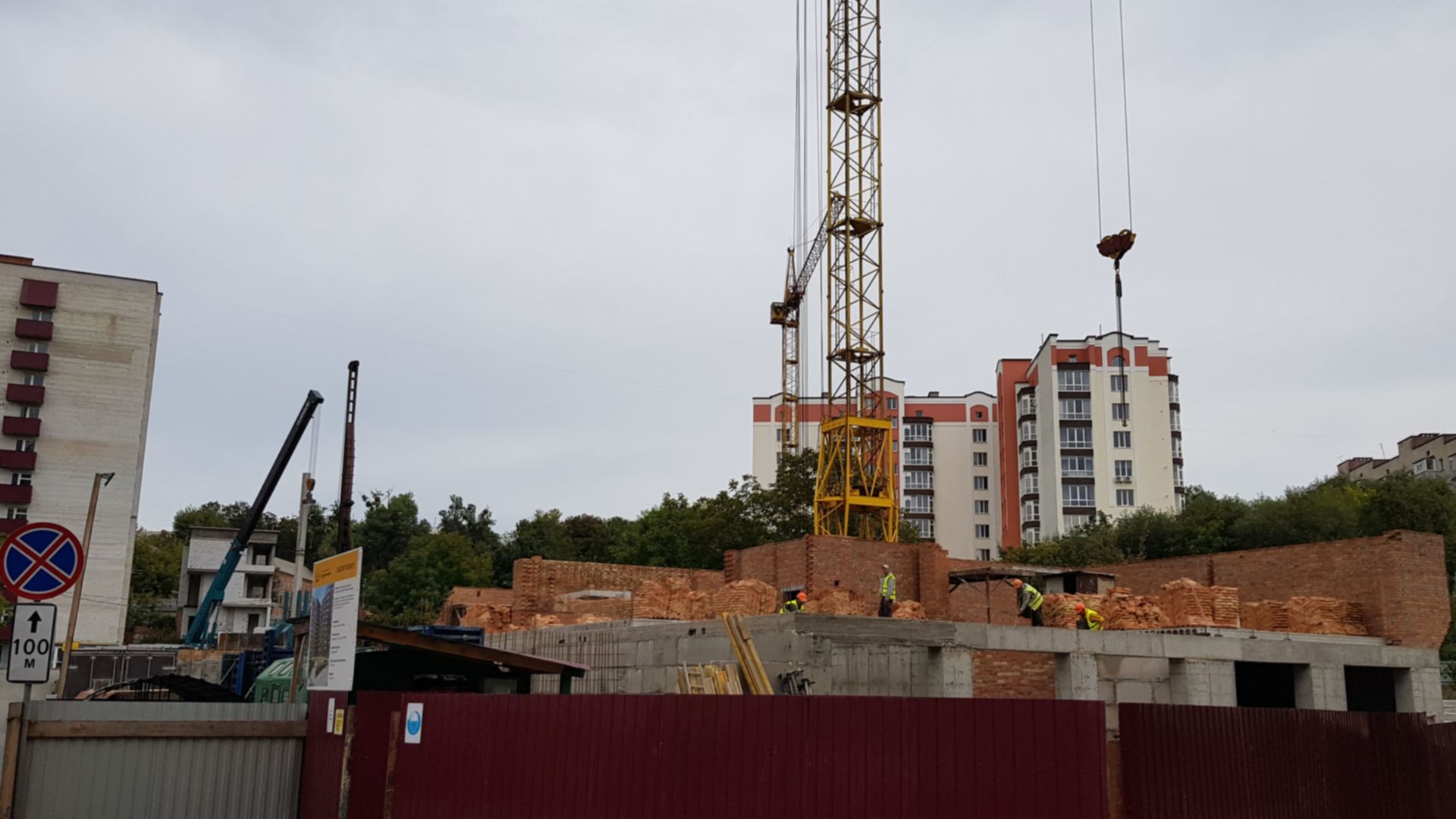

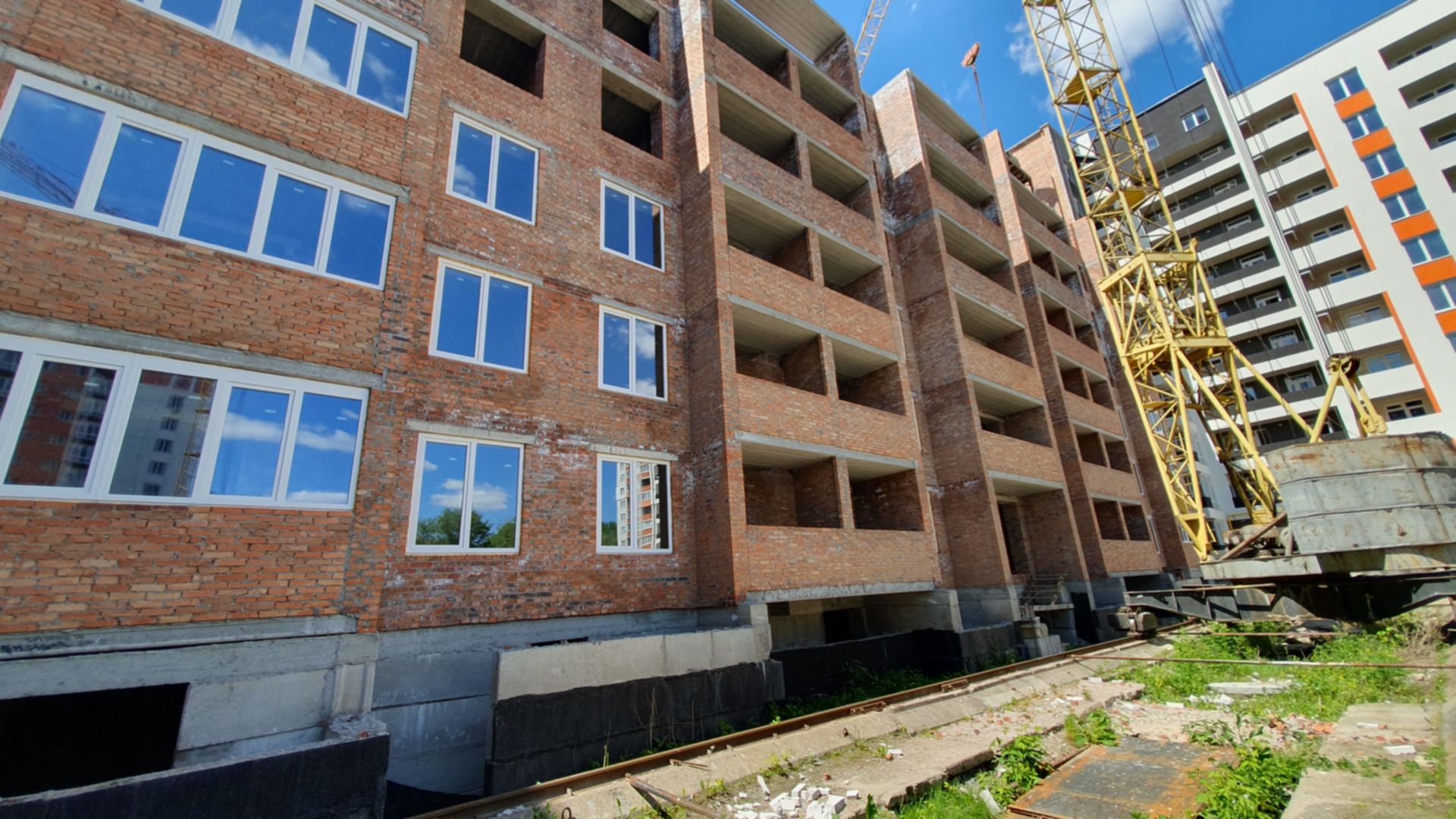

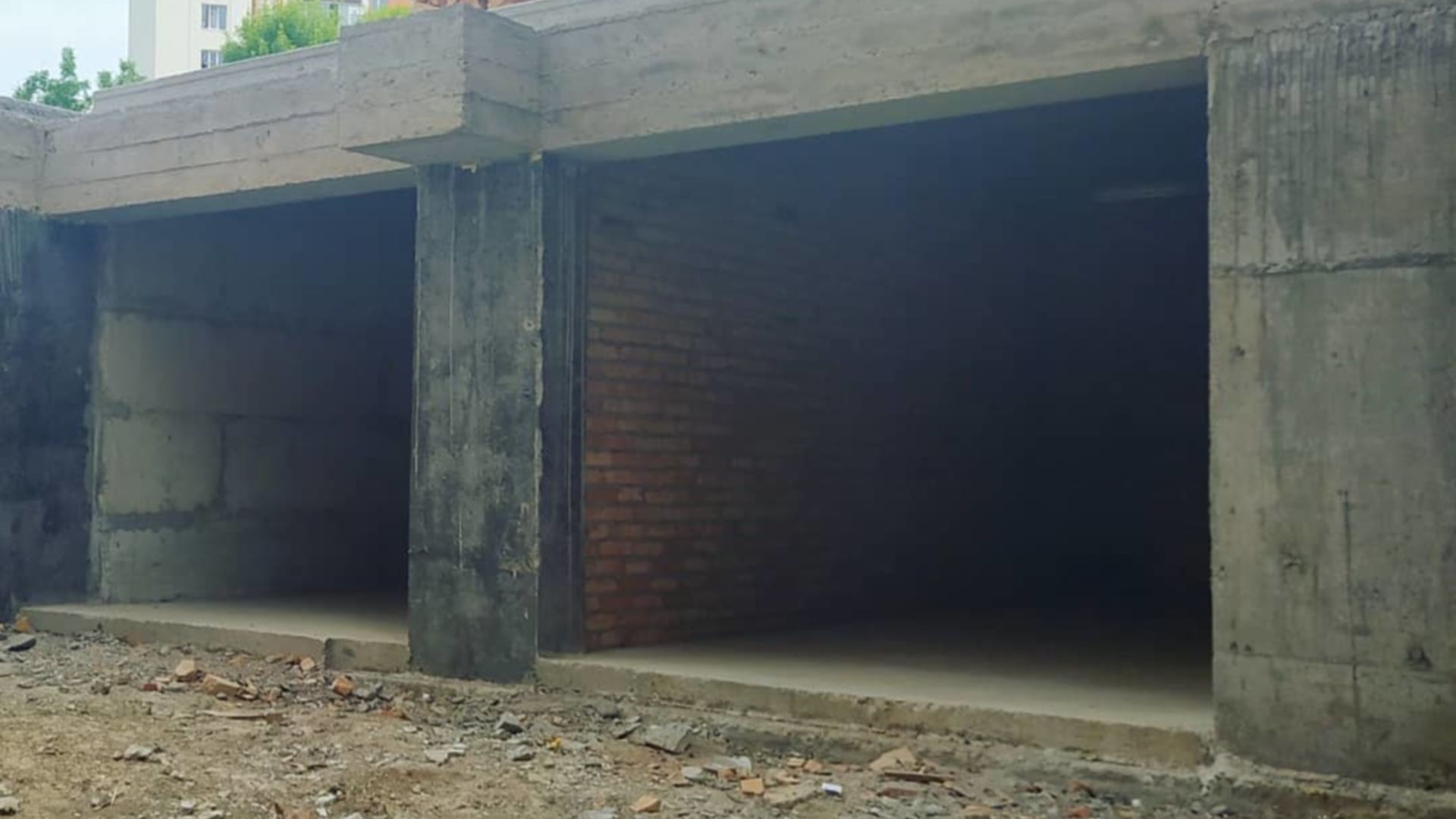

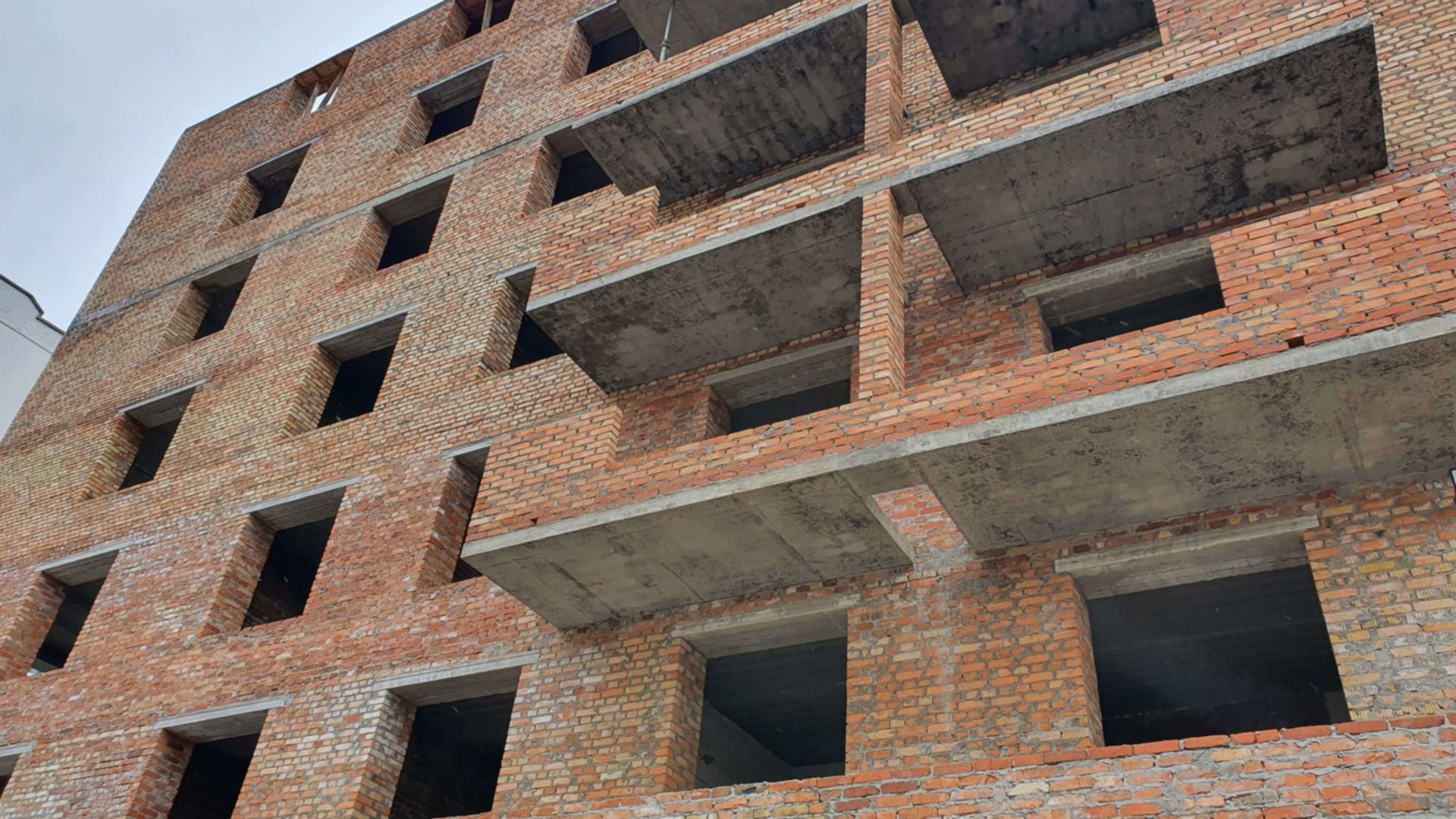

Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций

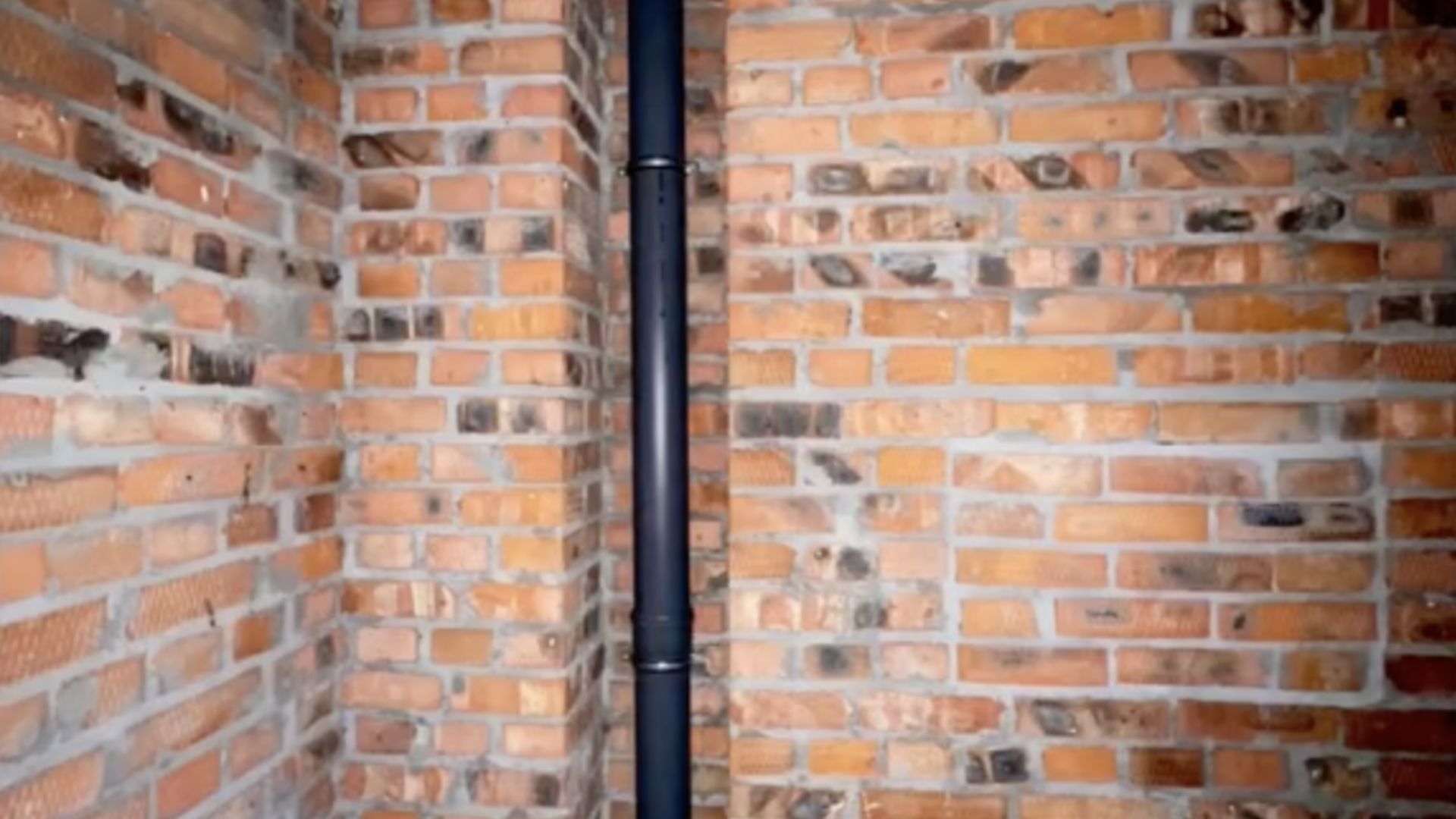

Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.

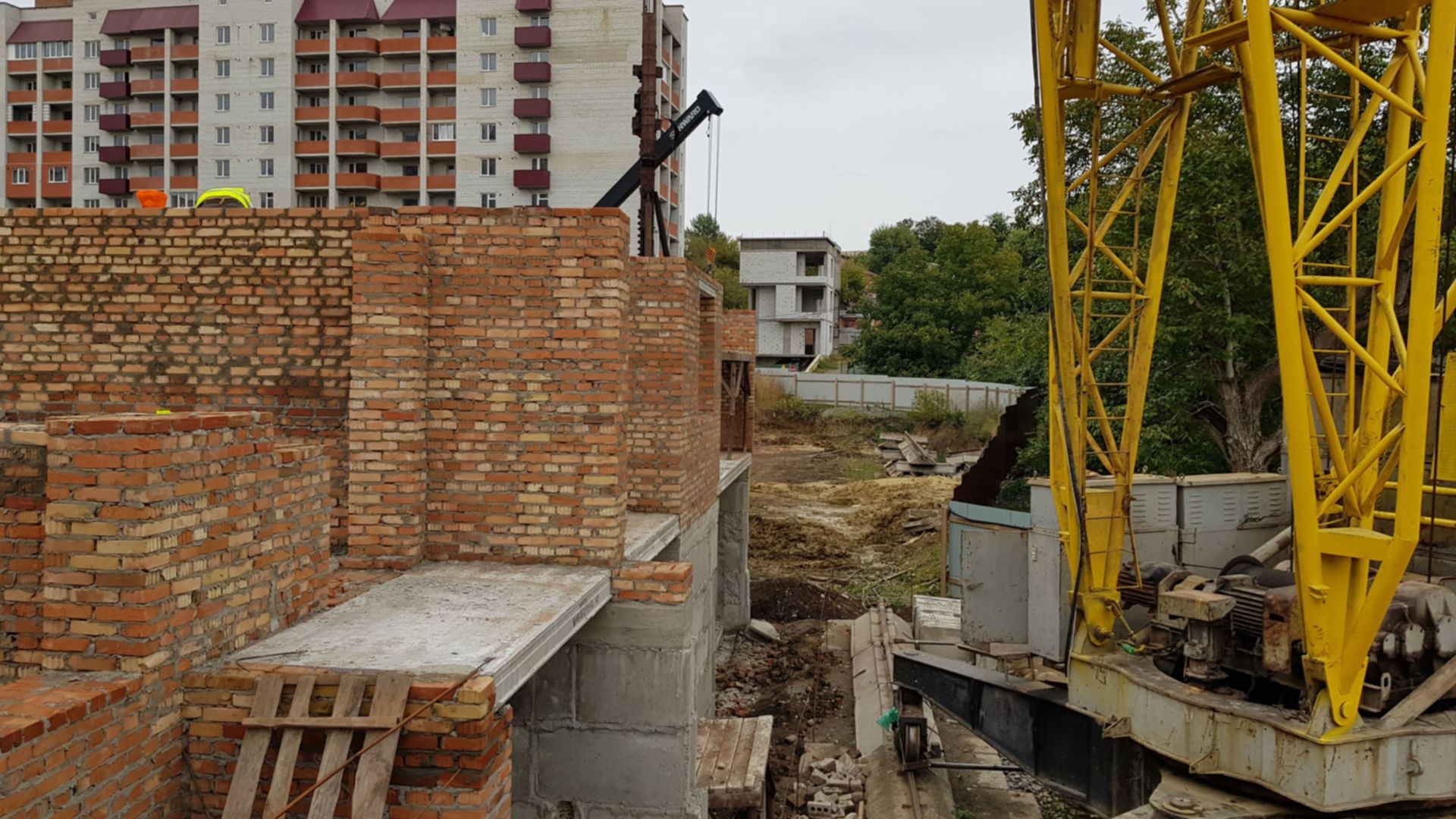

16 сен 2022
Внутренние работы

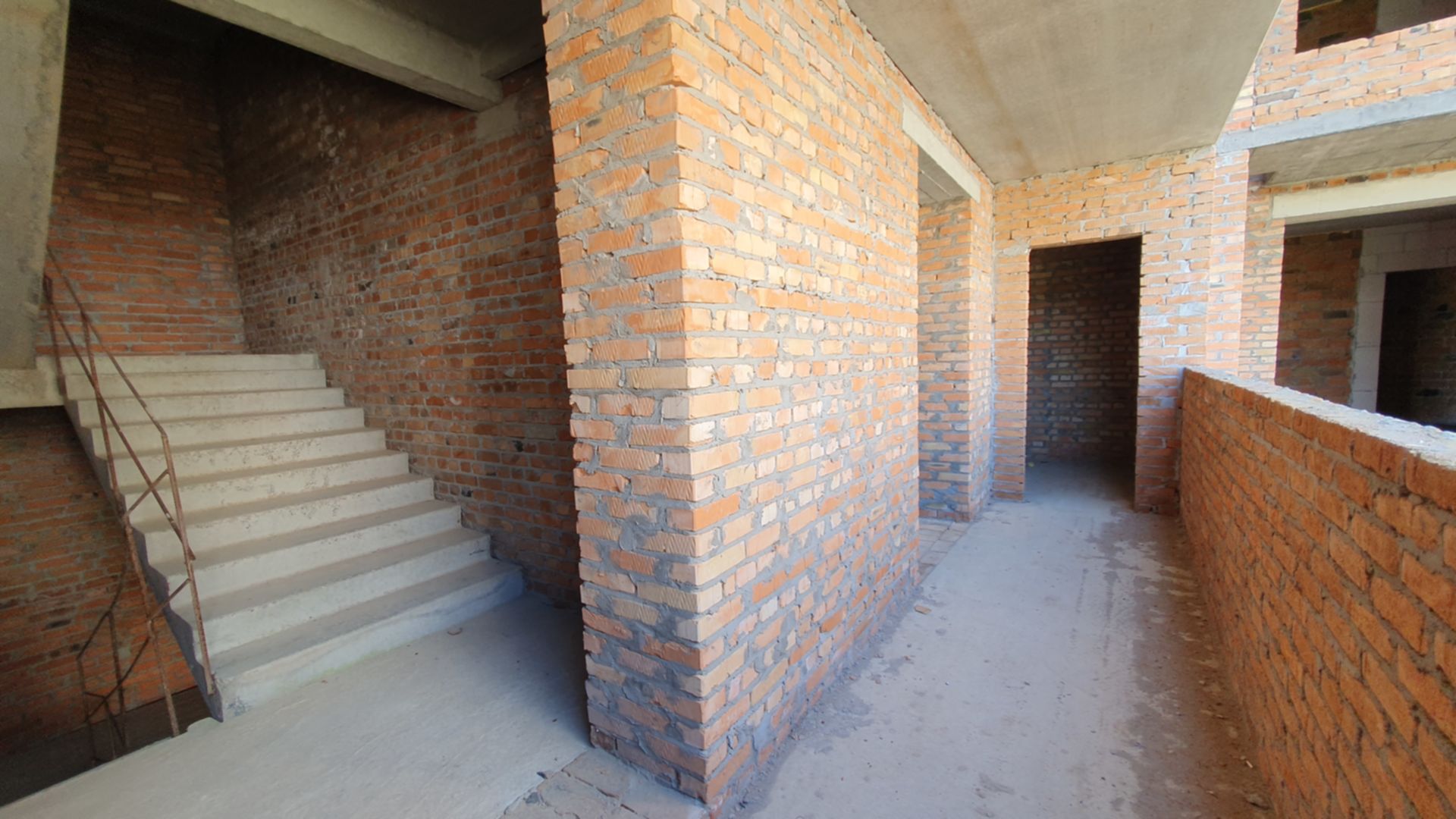

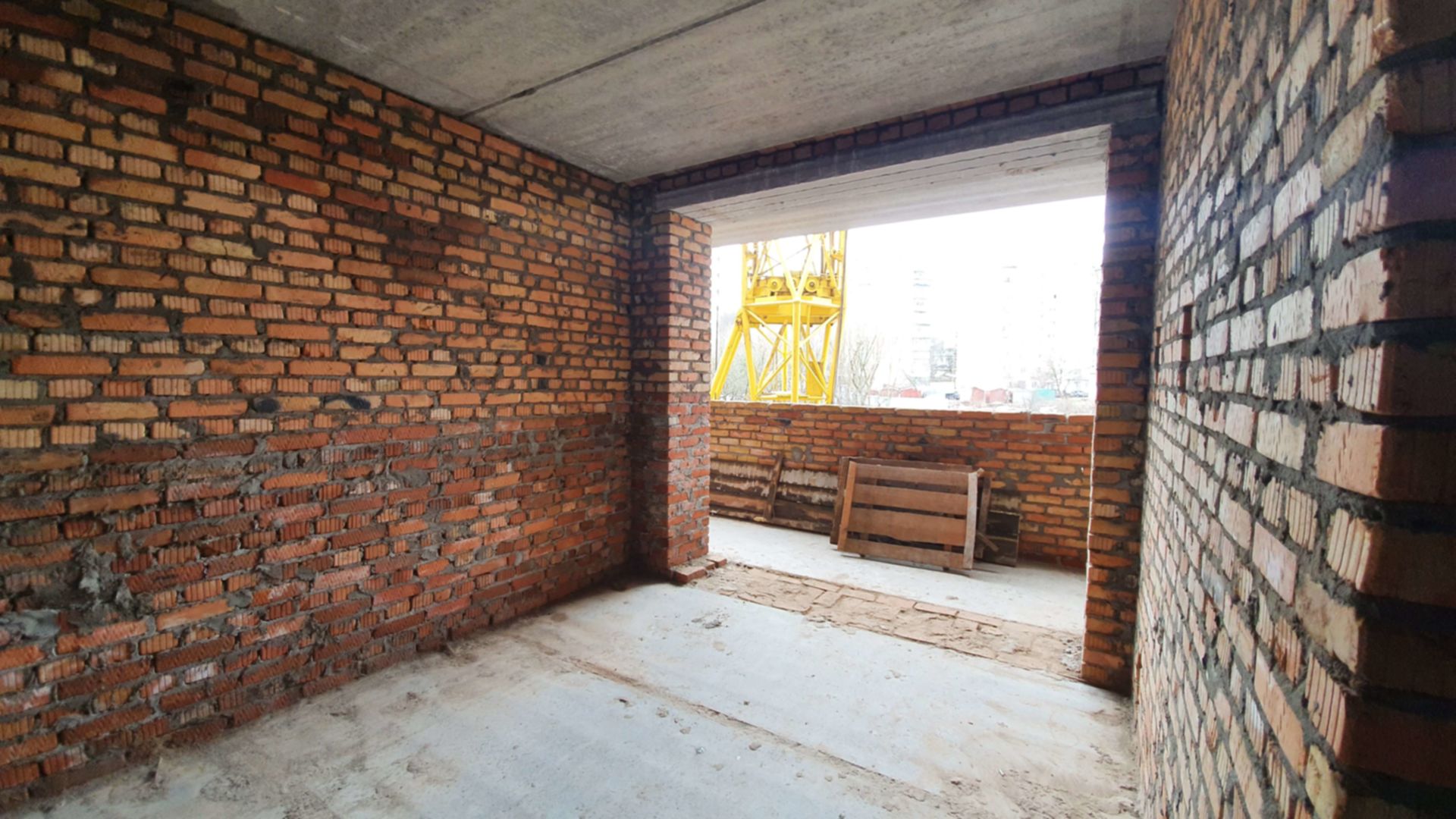

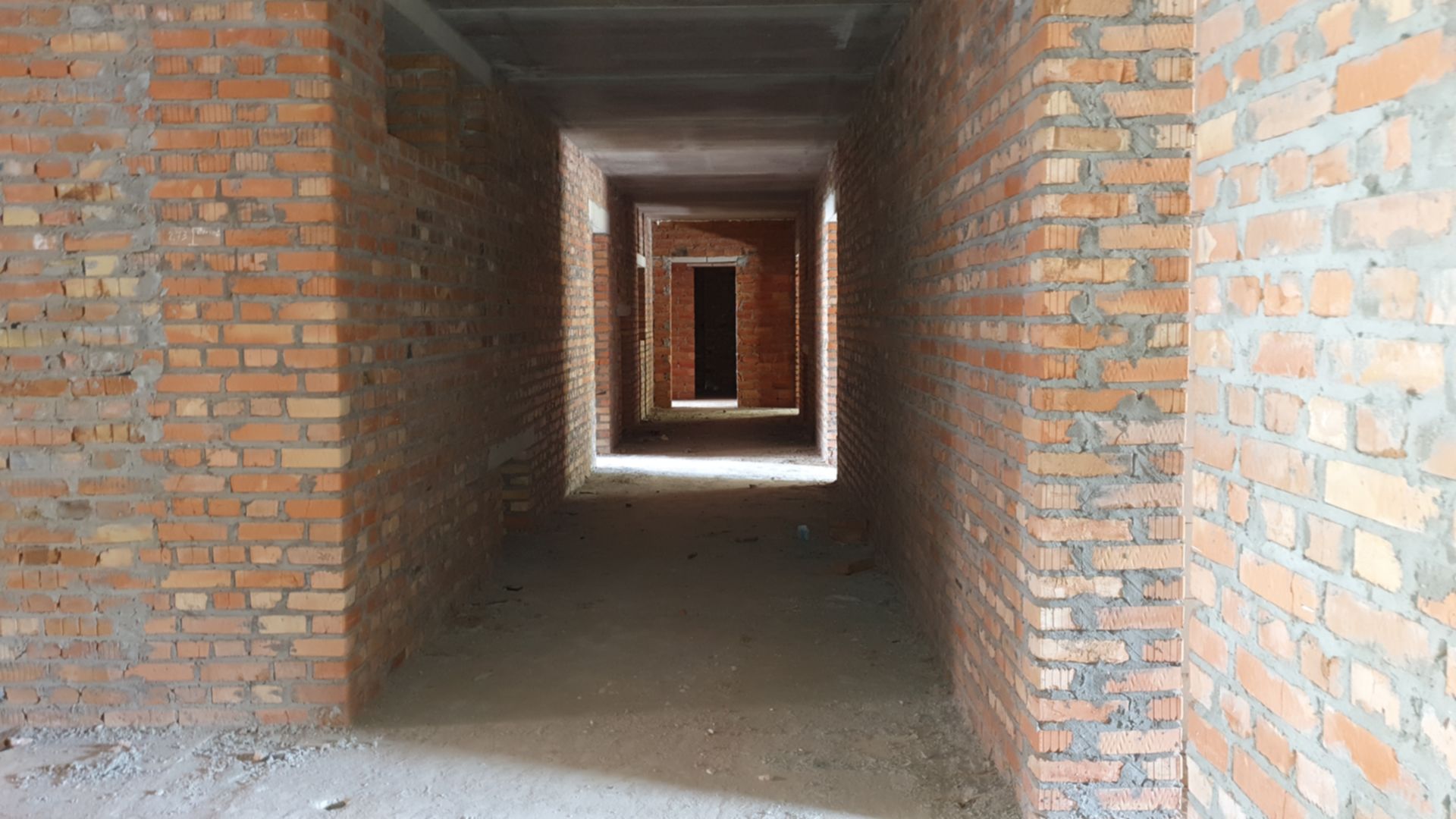

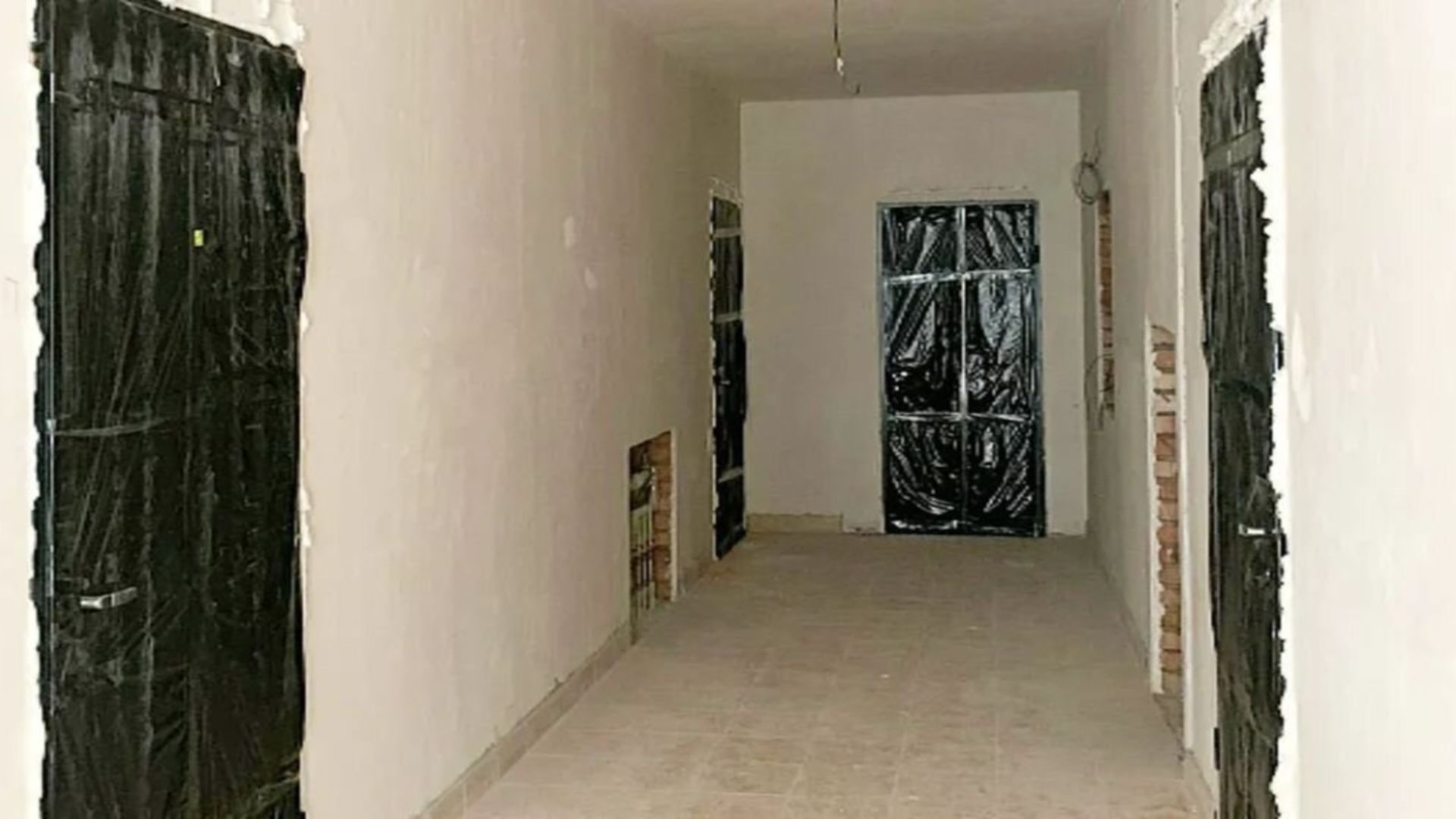

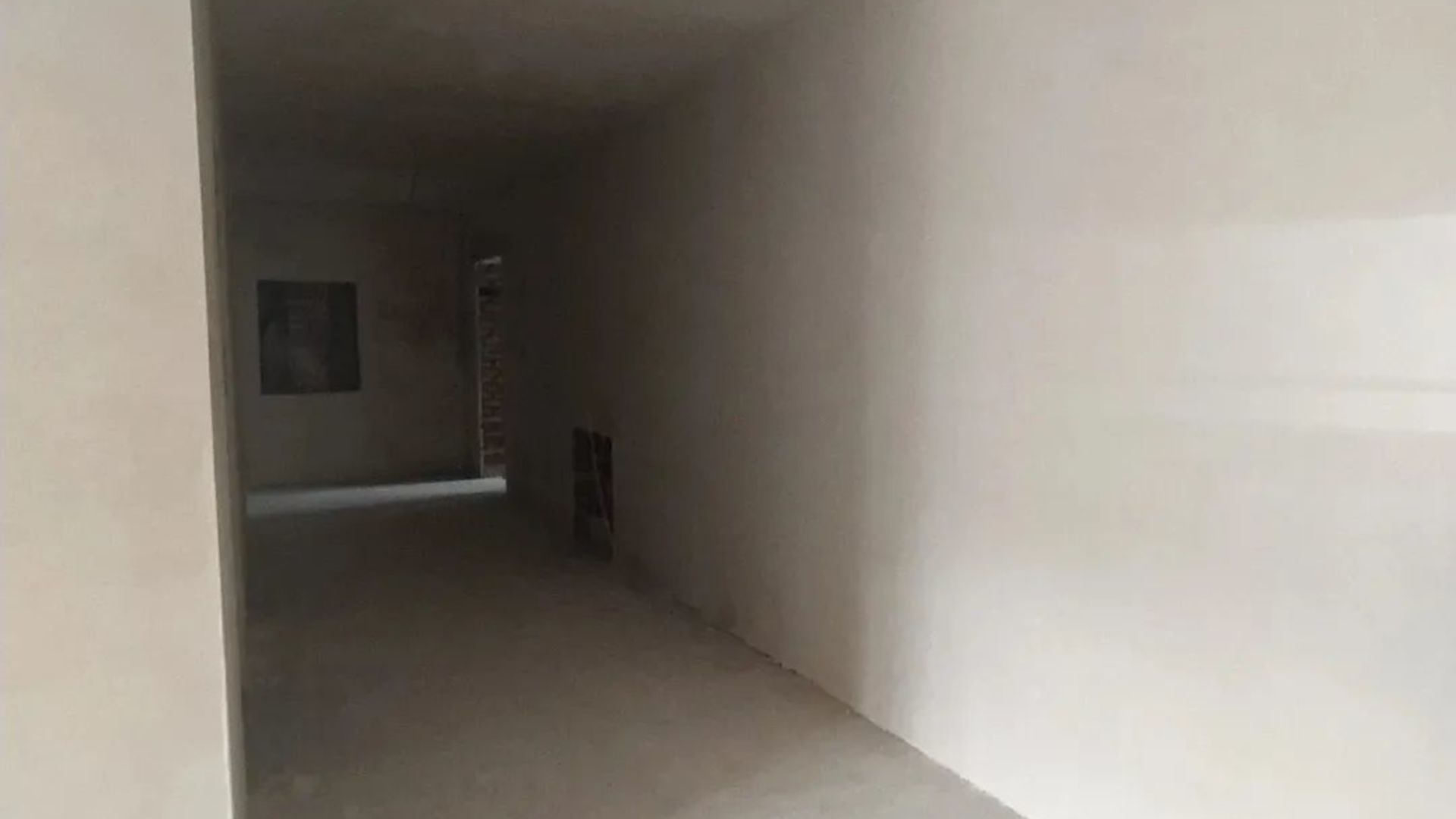

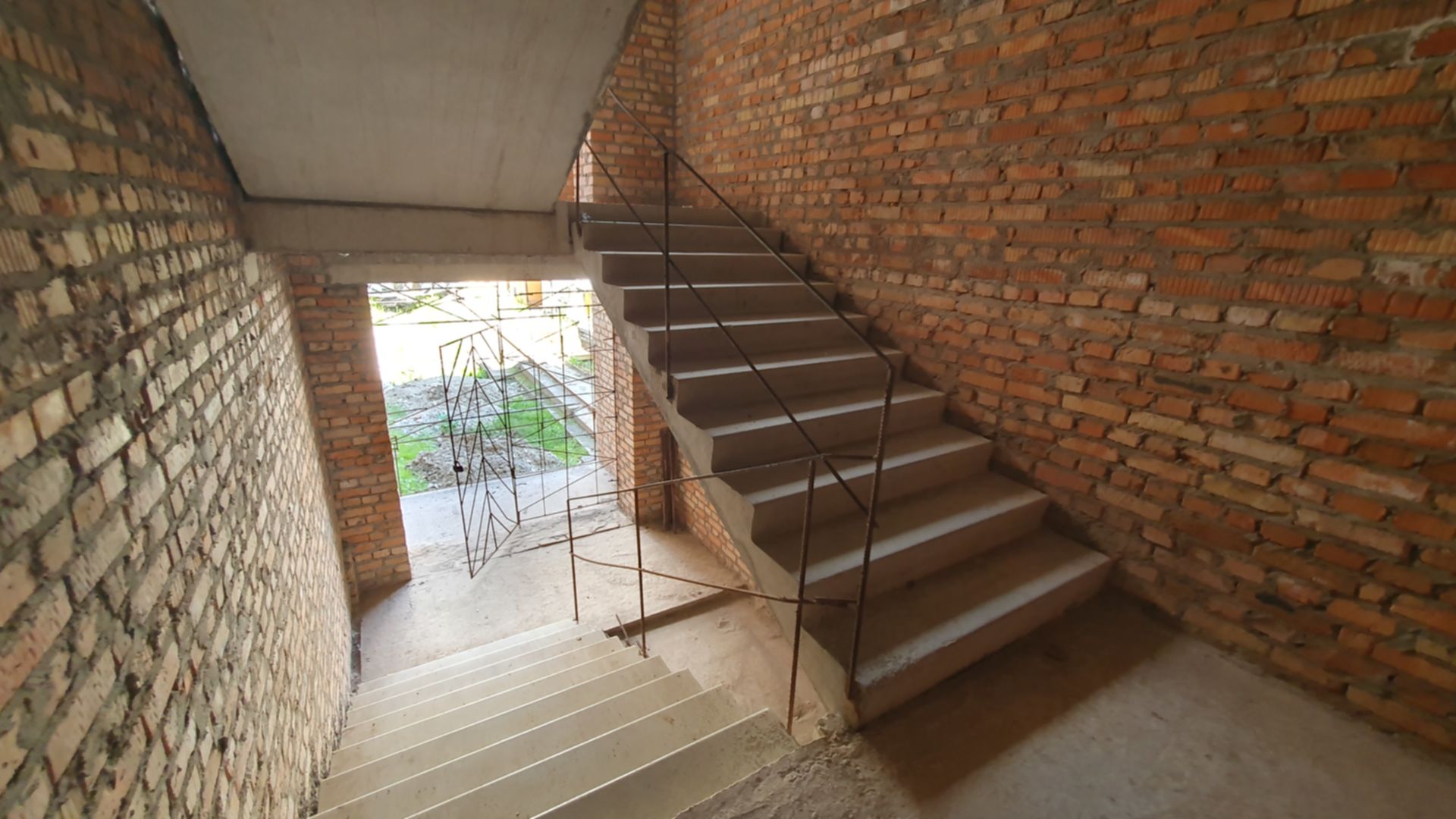

Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).

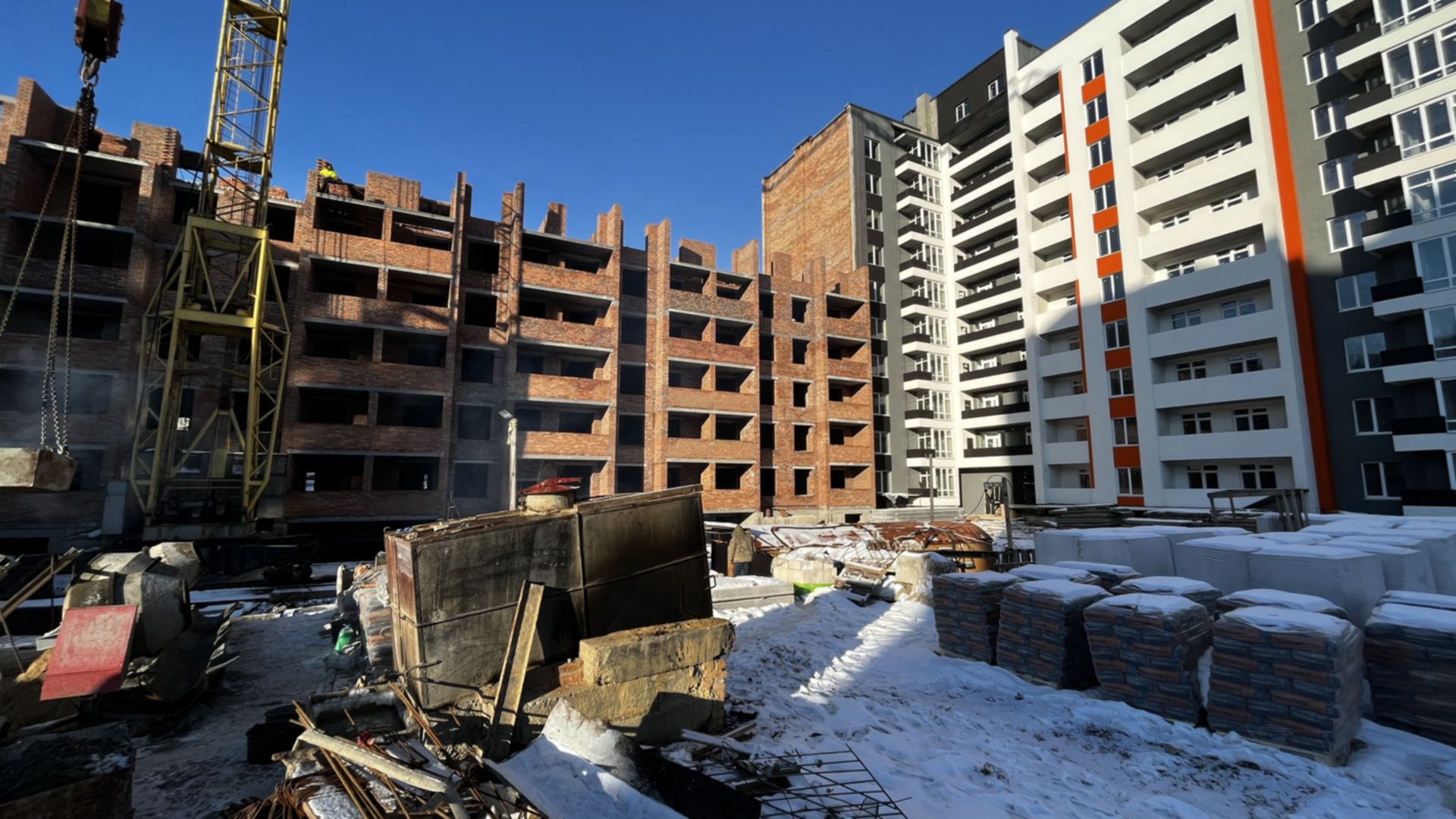

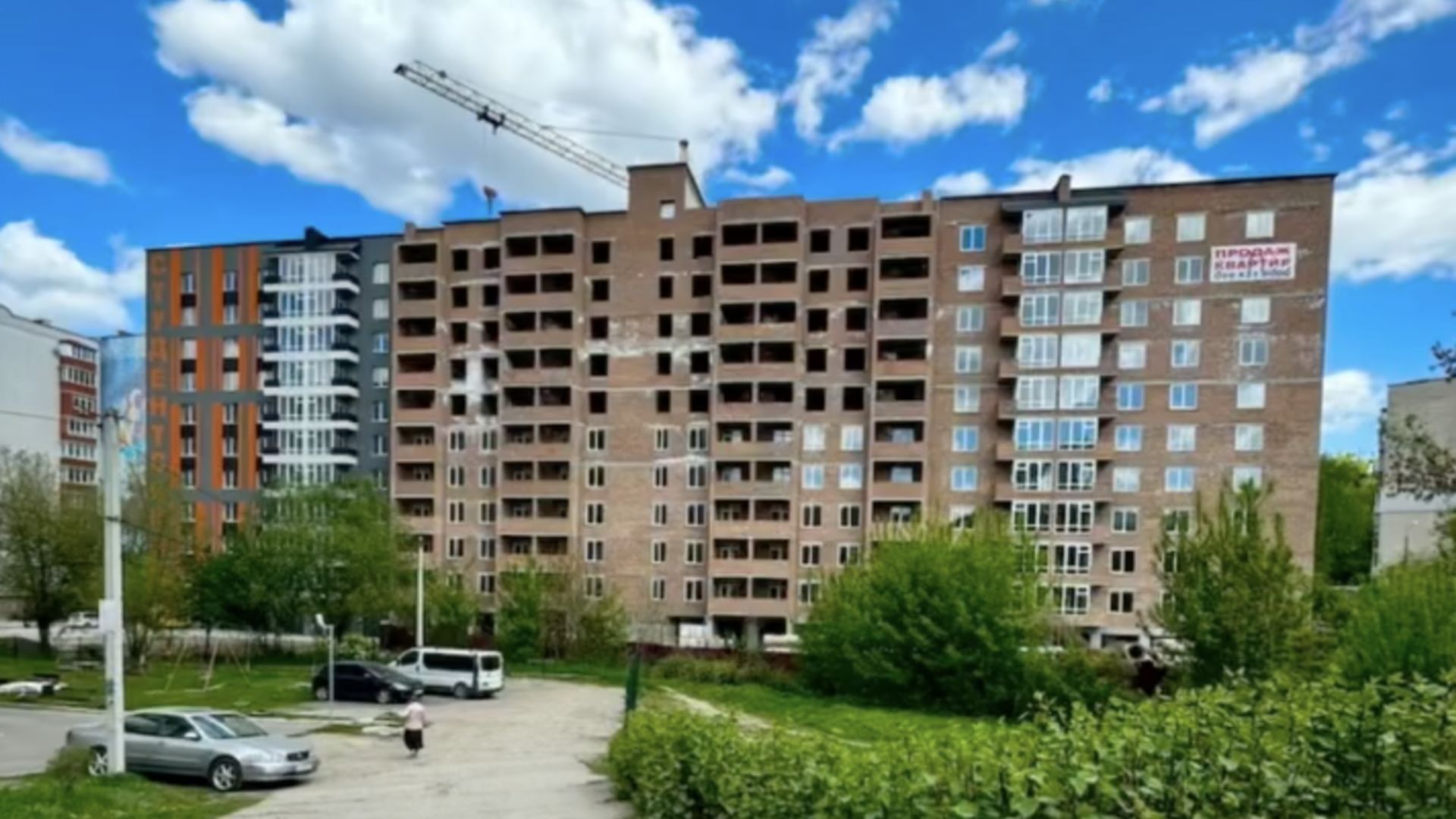

24 апр 2022

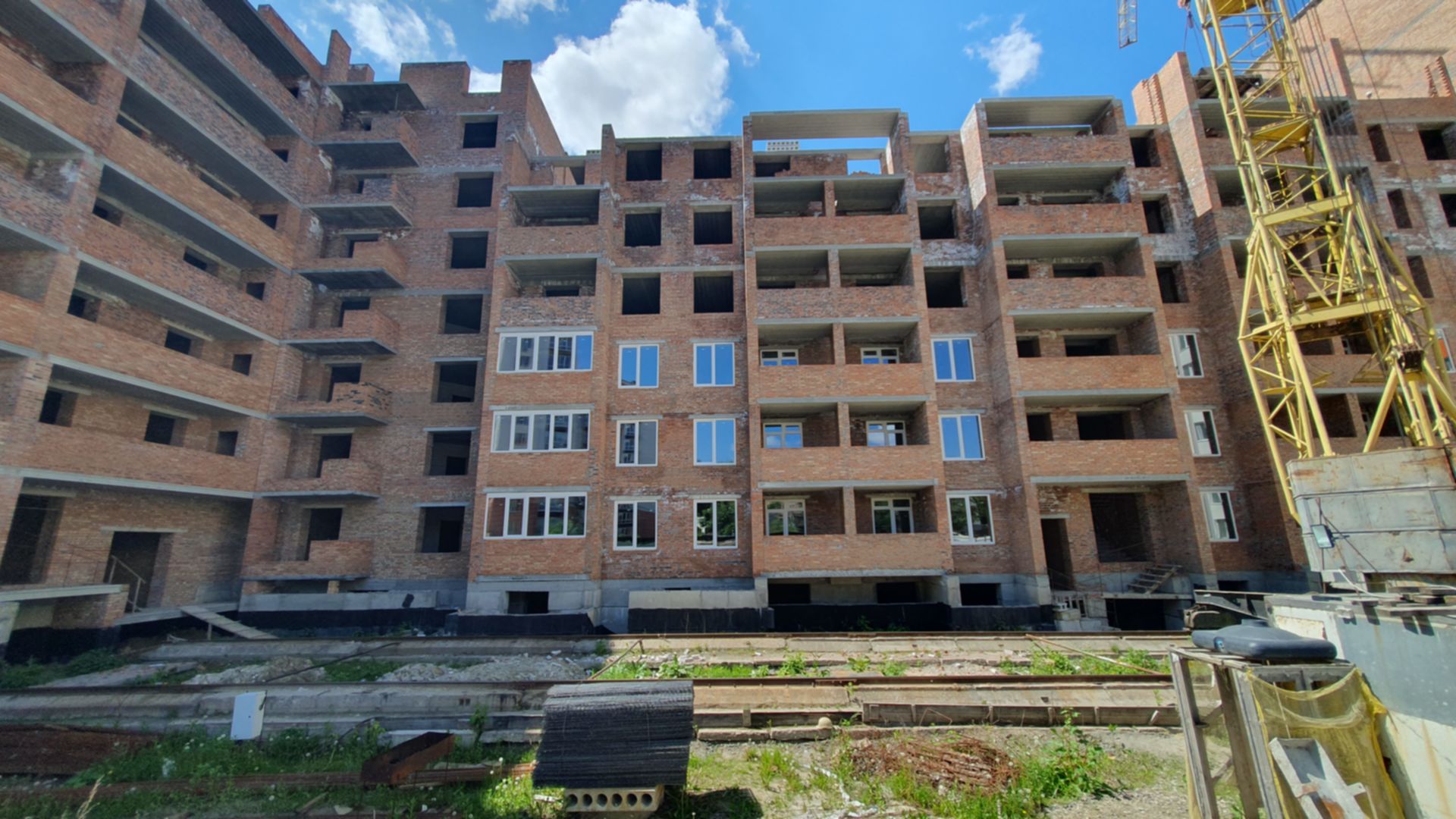

Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.

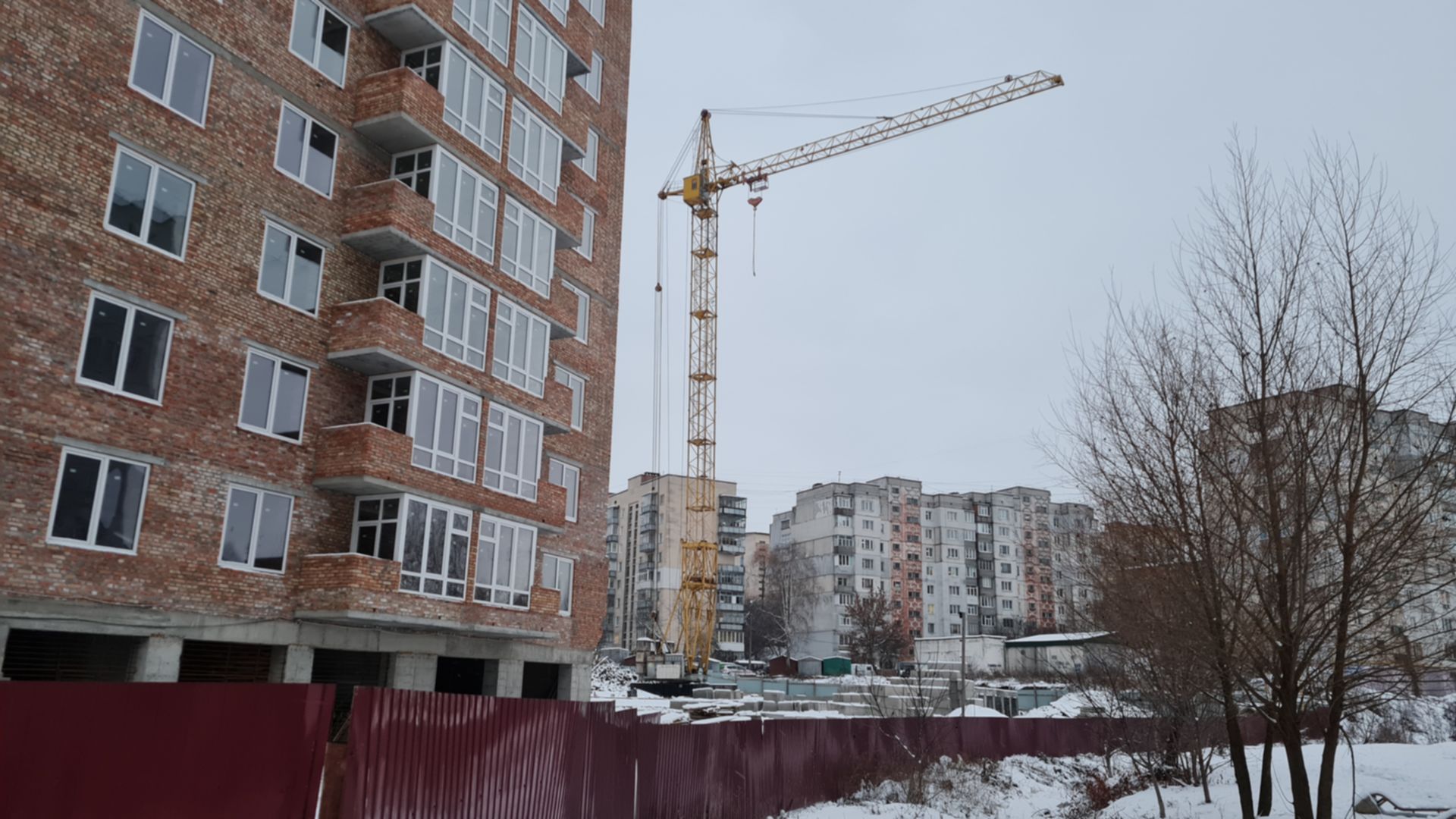

Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

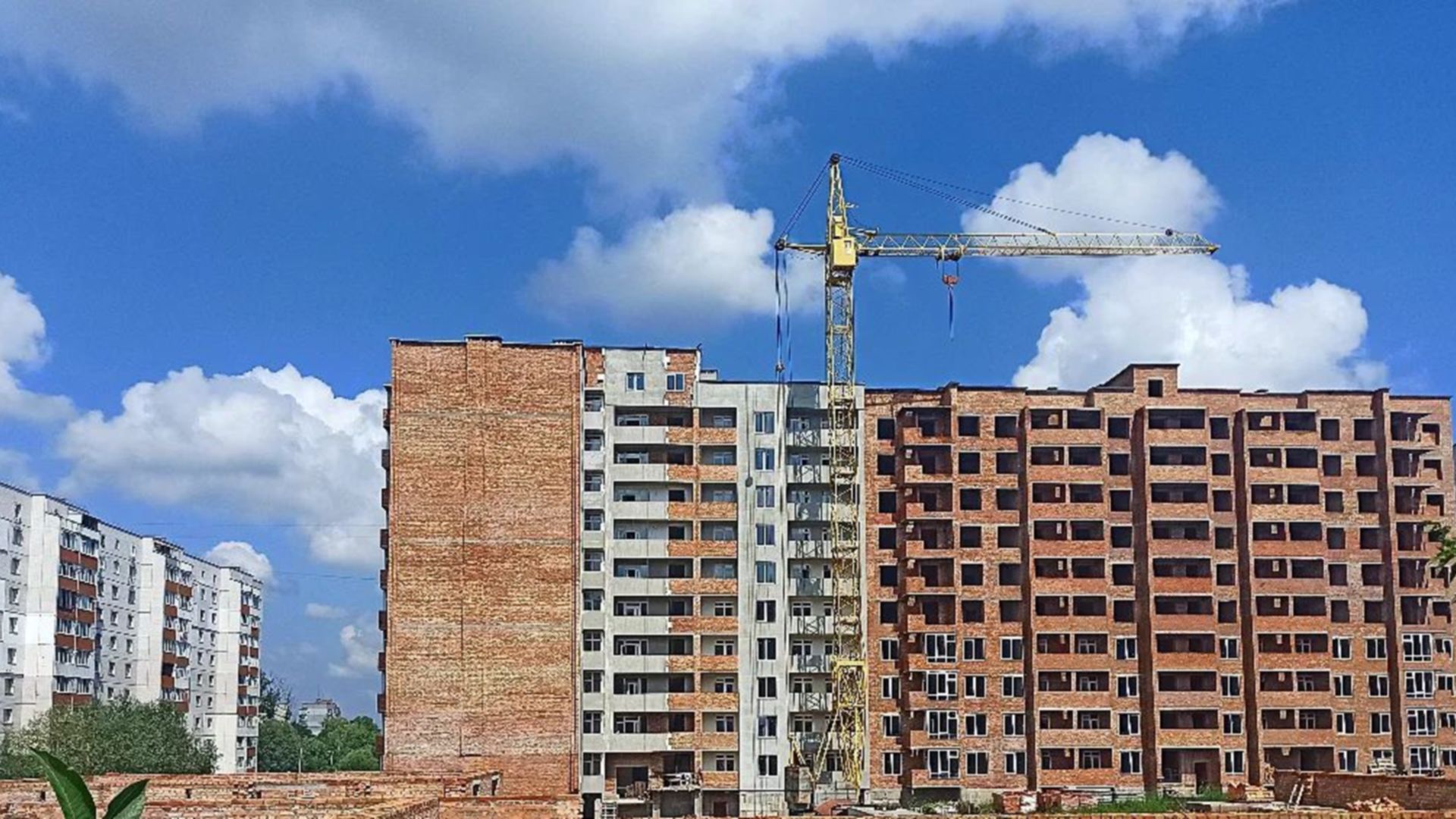

Состоянием на сентябрь 2022
Состоянием на июнь 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на сентябрь 2021
Состоянием на июль 2021
Состоянием на май 2021
Состоянием на март 2021
Состоянием на февраль 2021
Состоянием на январь 2021
Состоянием на декабрь 2020
Состоянием на сентябрь 2020
Состоянием на август 2020

Секция 2

Дата сдачи 4 кв. 2022
Перенесено с 3 кв. 2022
Перенесено с 2 кв. 2022
Перенесено 2 раза
Технология кирпич

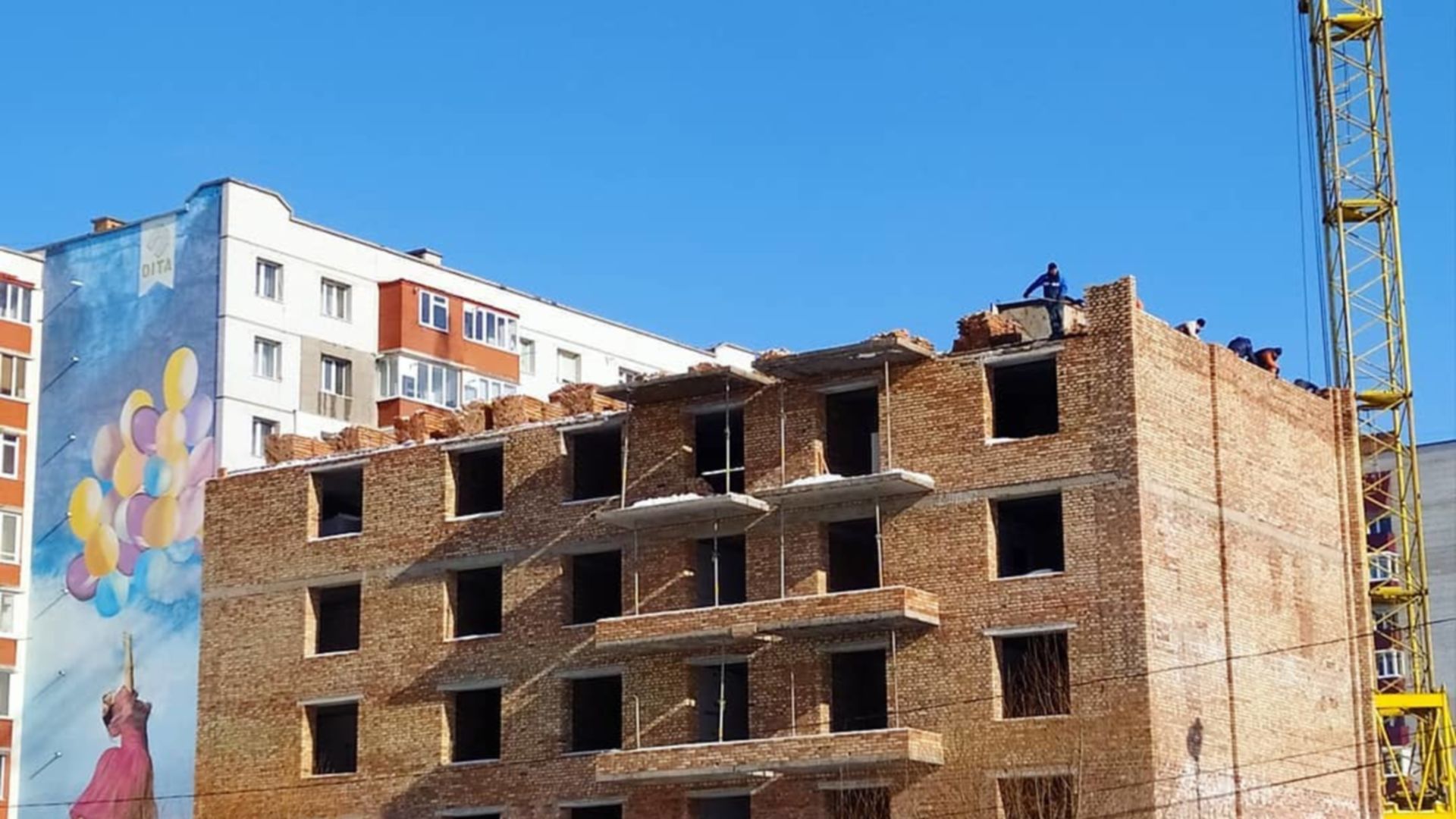

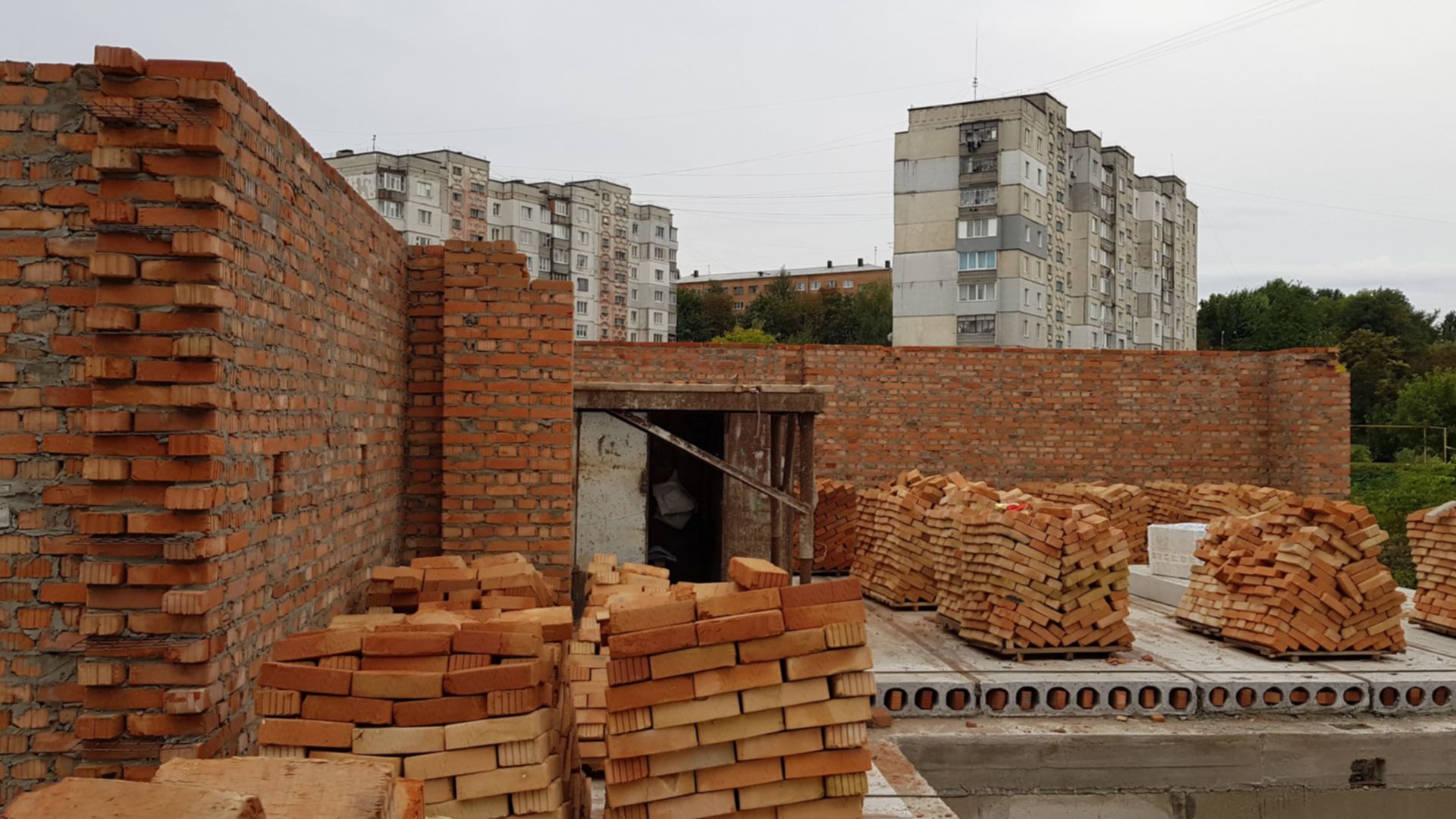

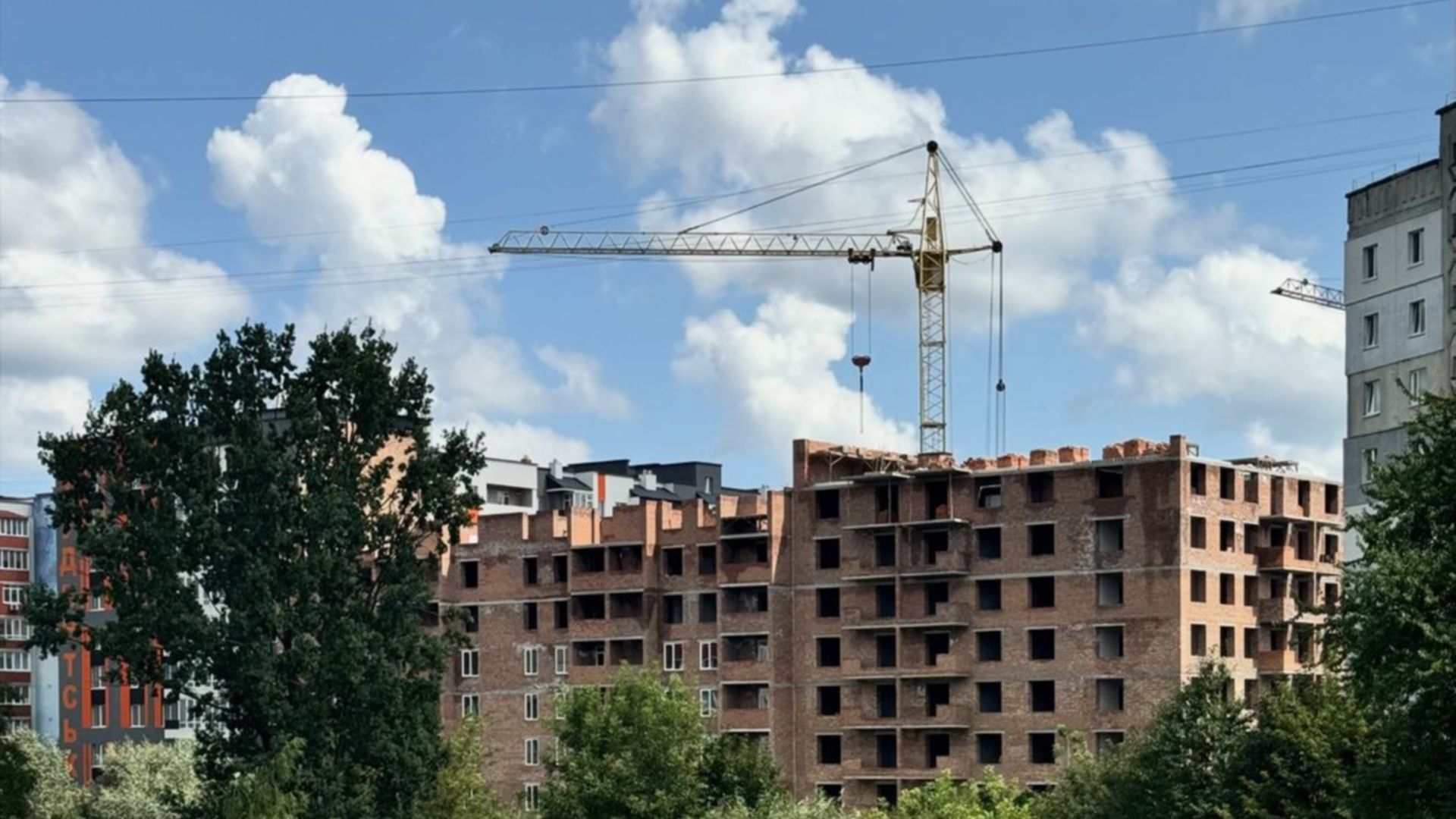

Возведение внешних стен
Подтверждено застройщиком 16 сен 2022
Ход строительства

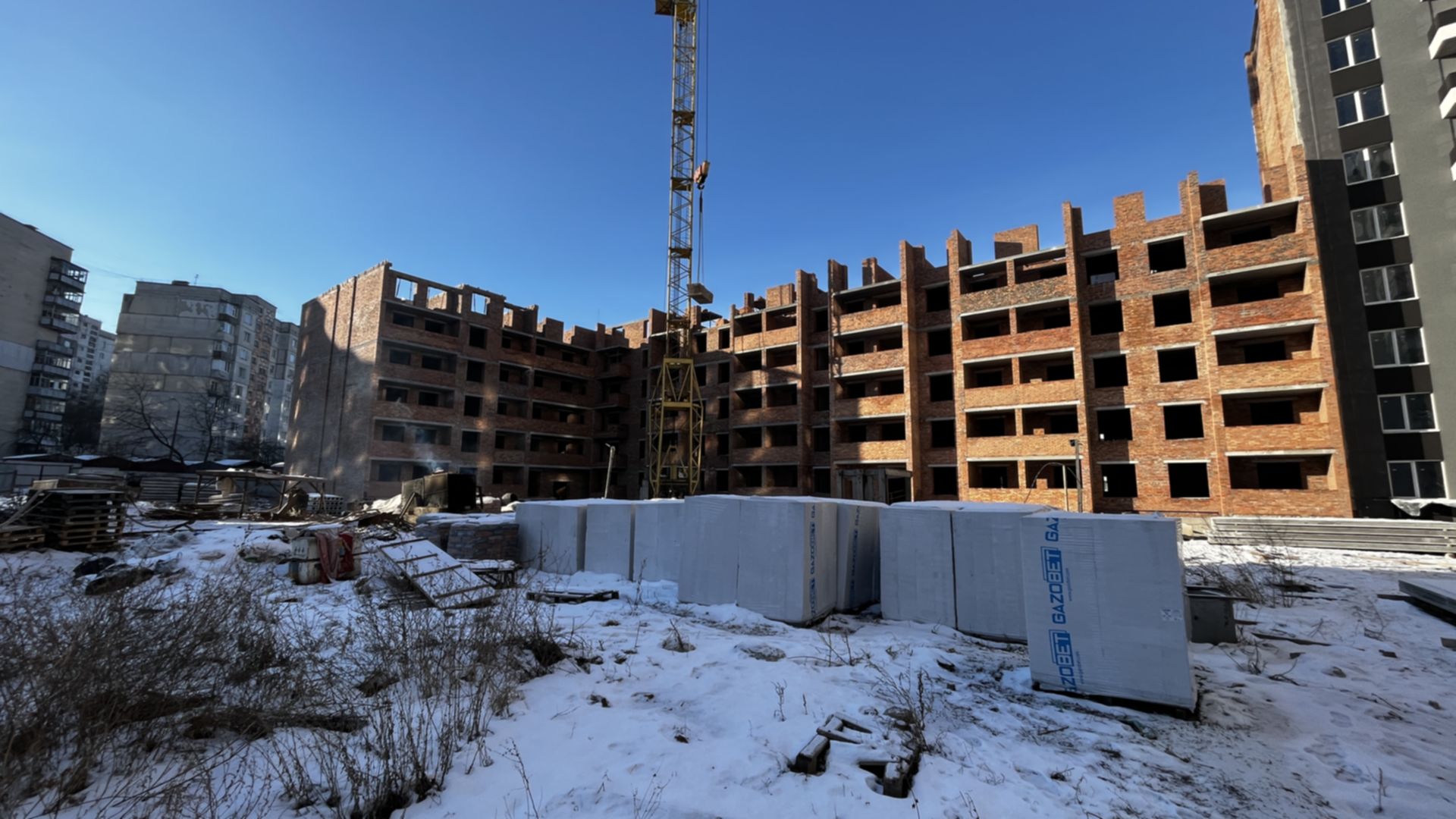

Возведение внешних стен

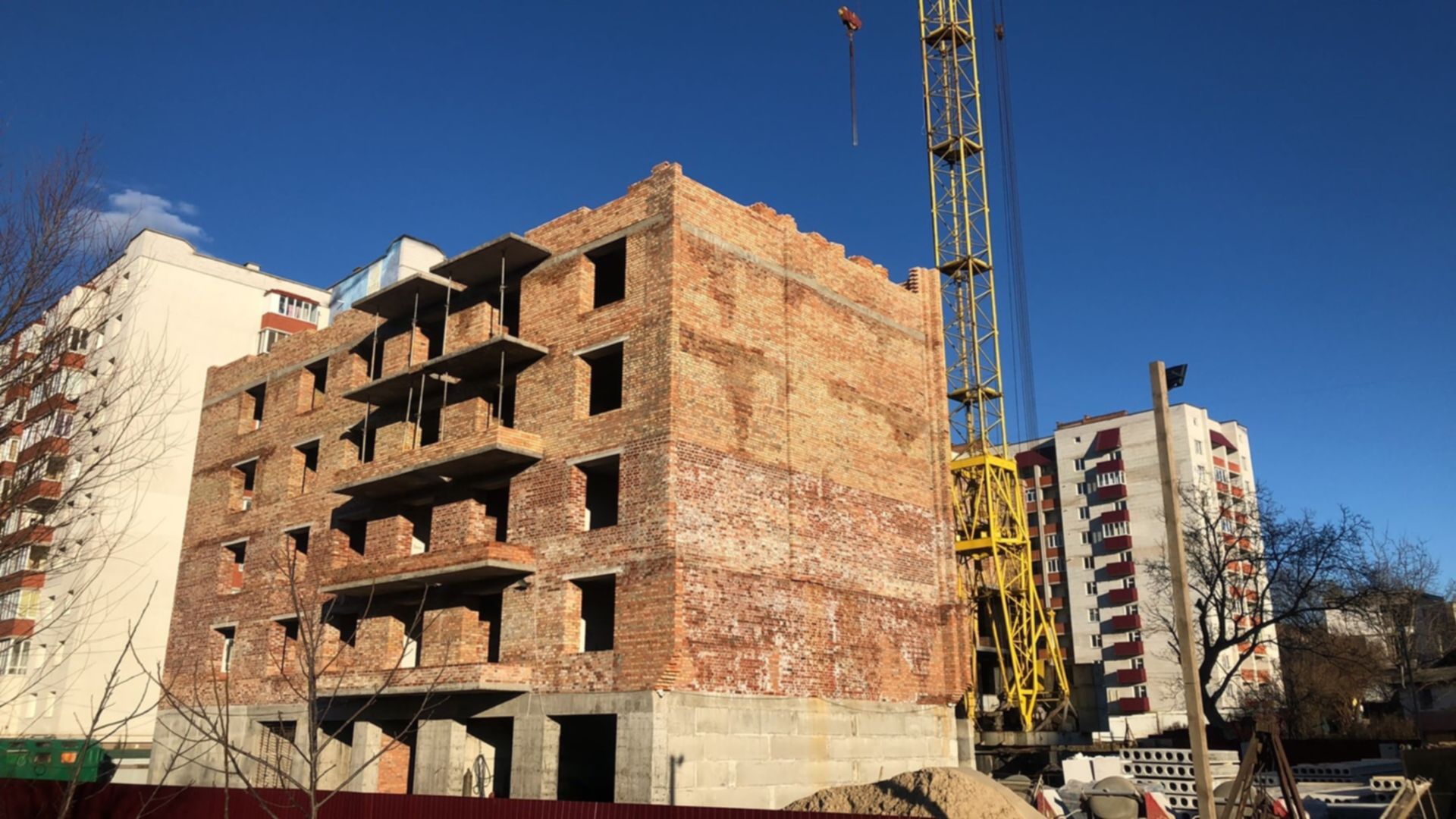

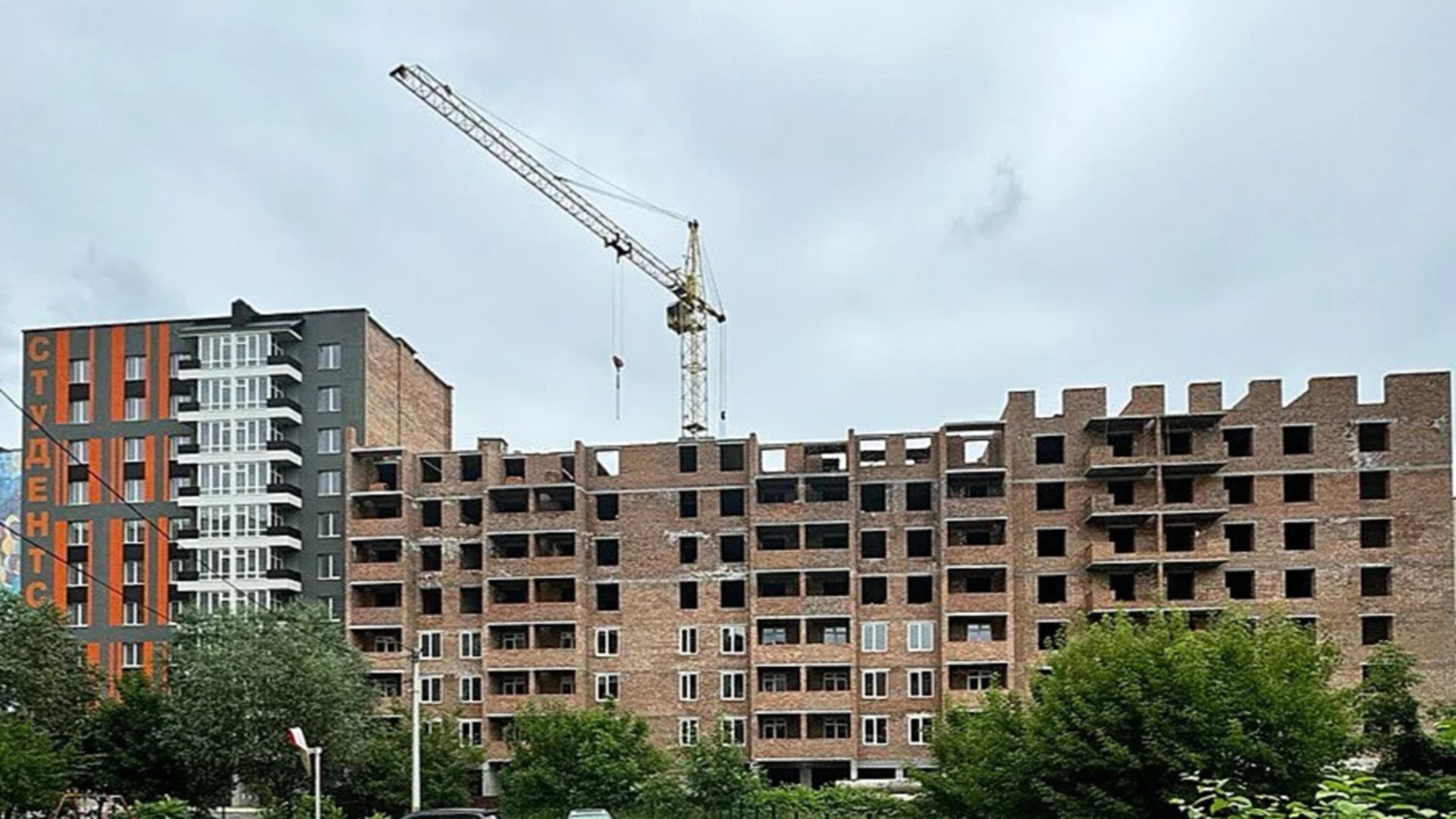

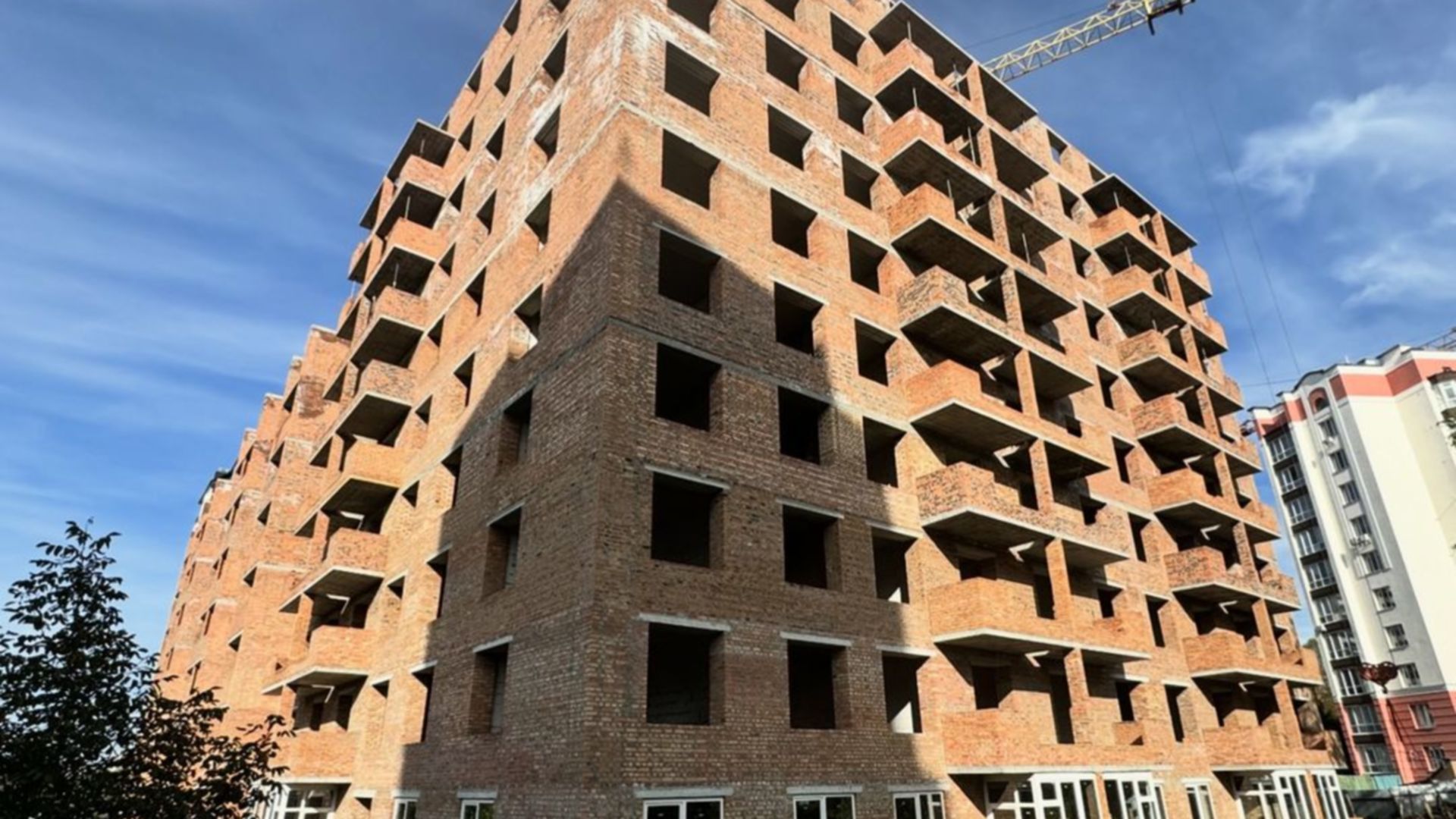

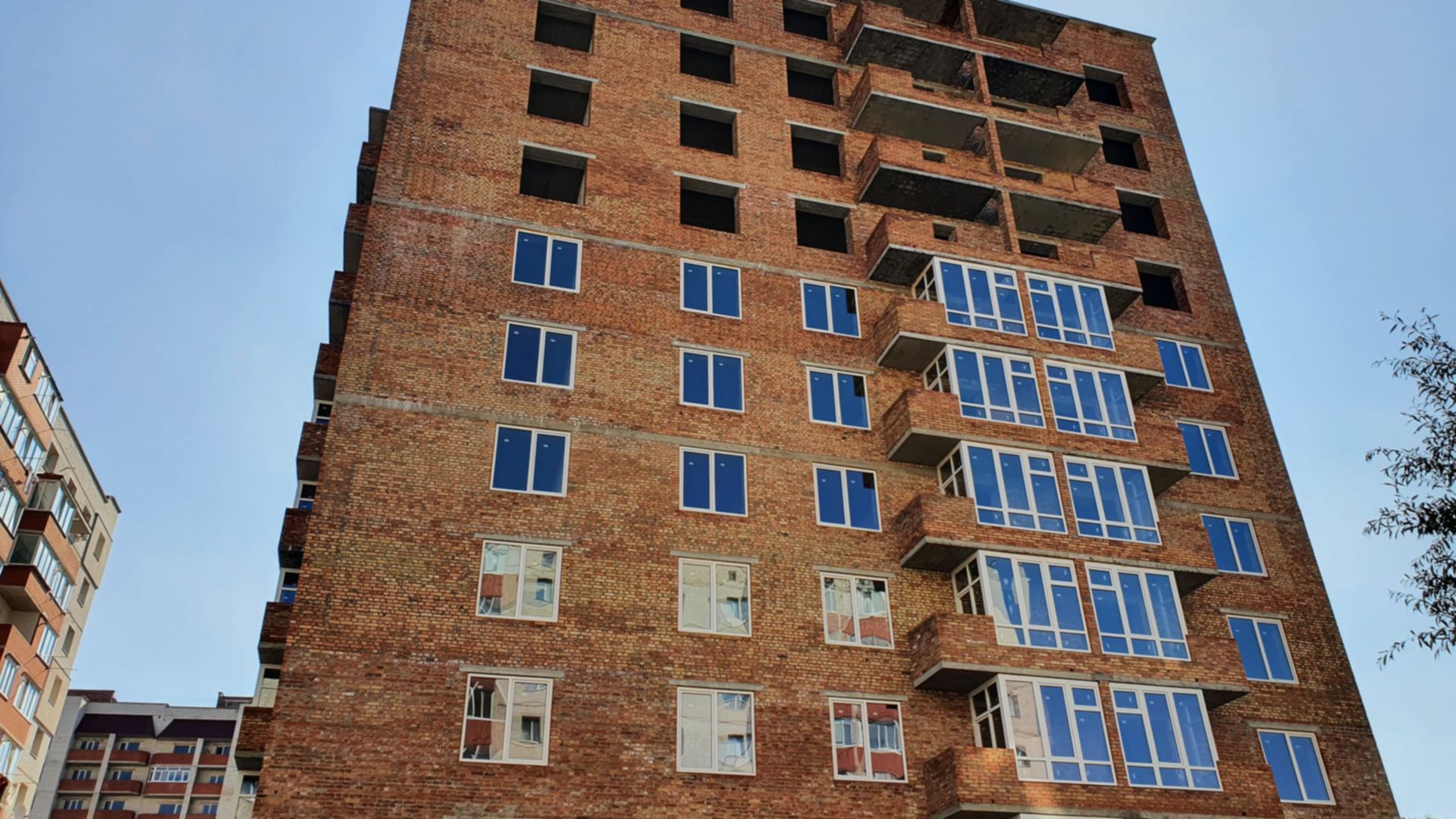

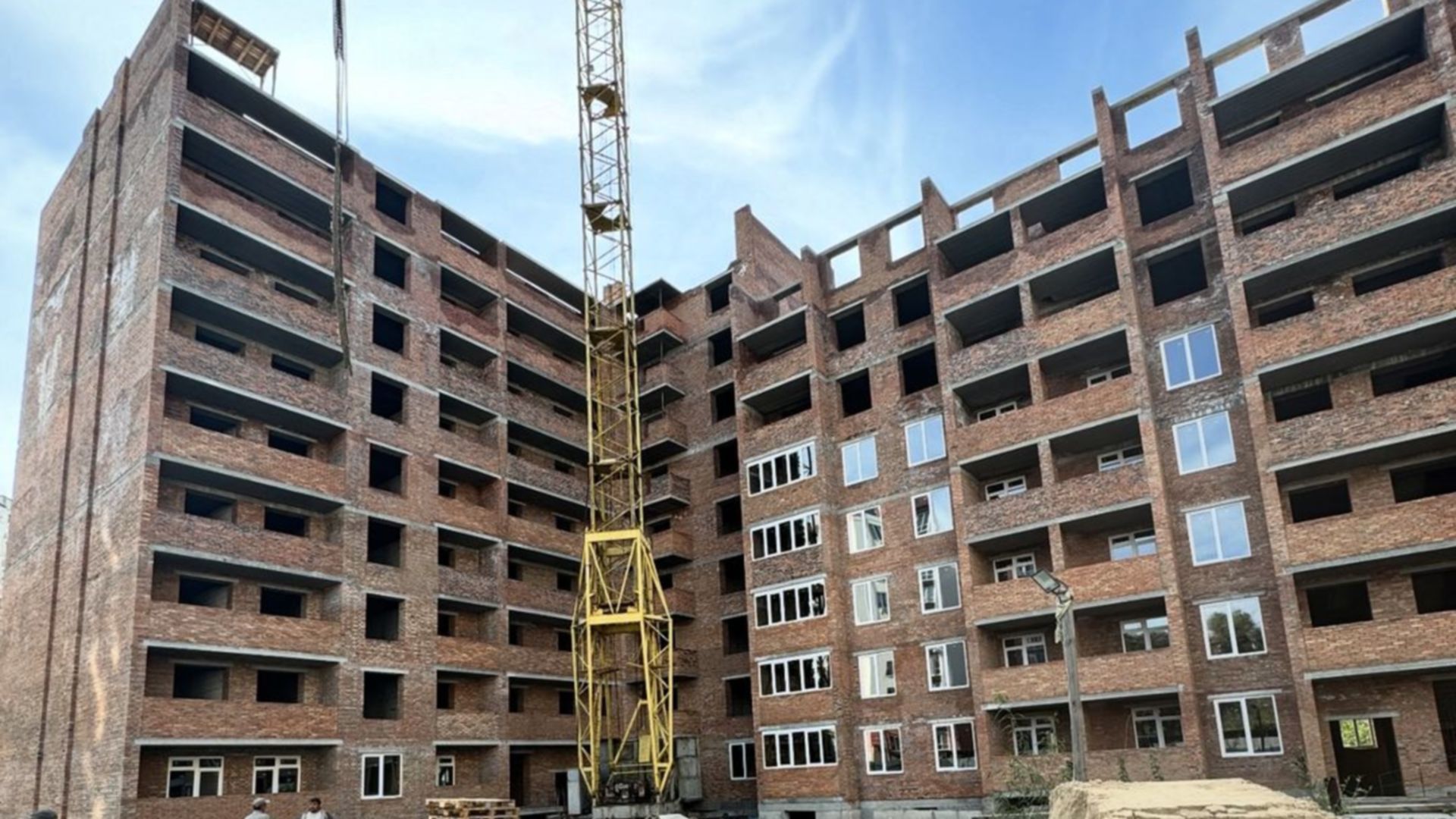

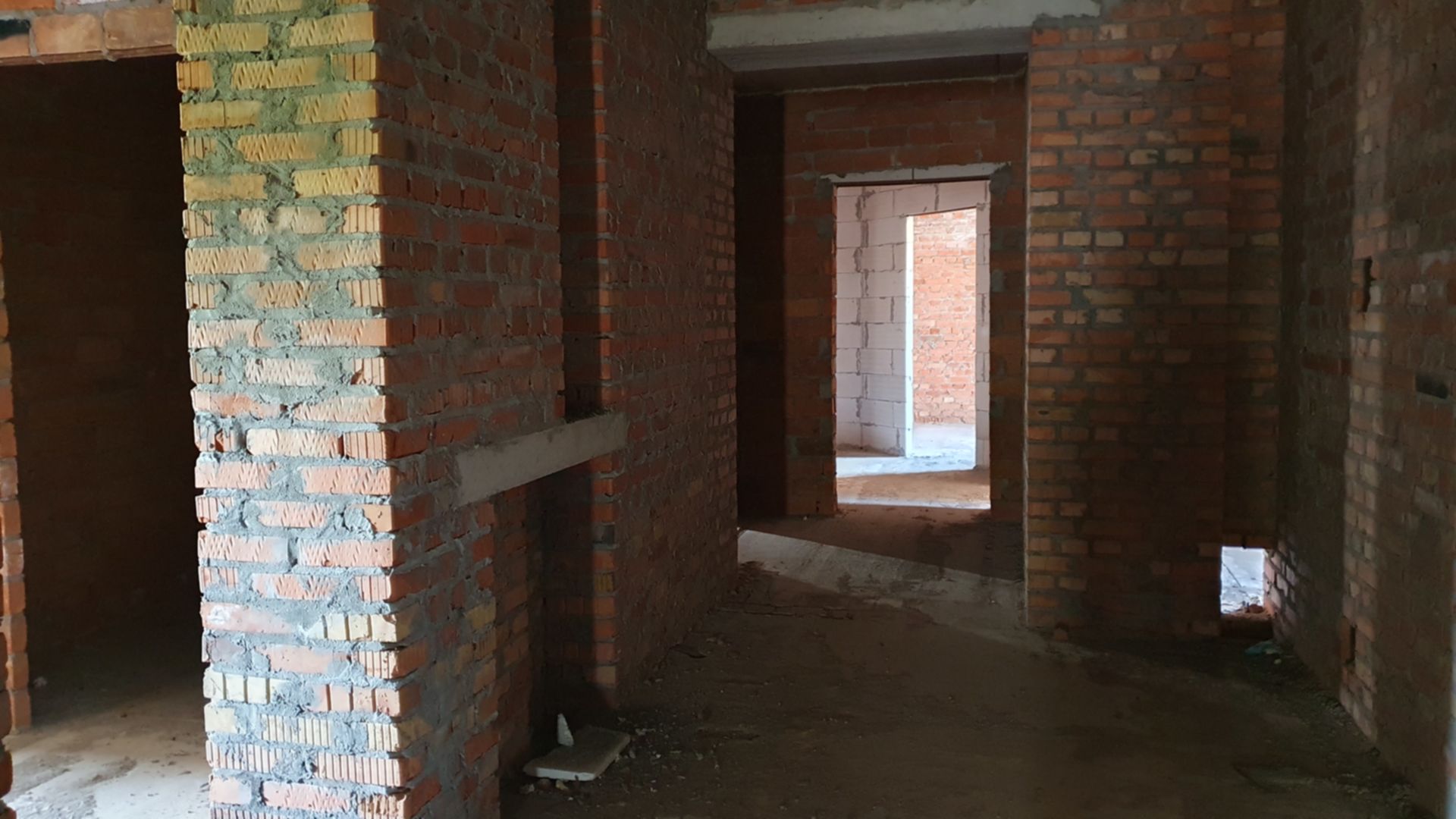

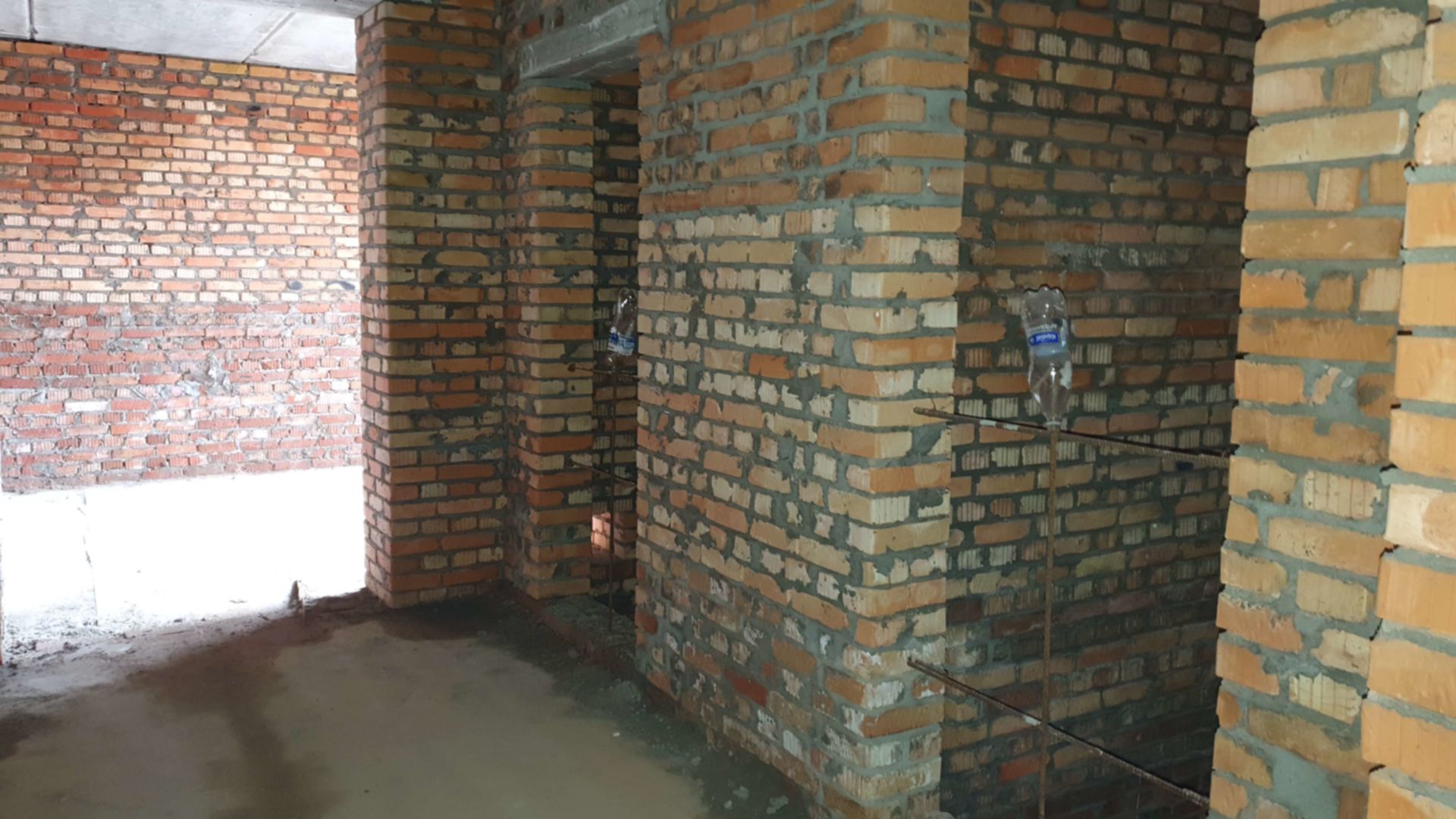

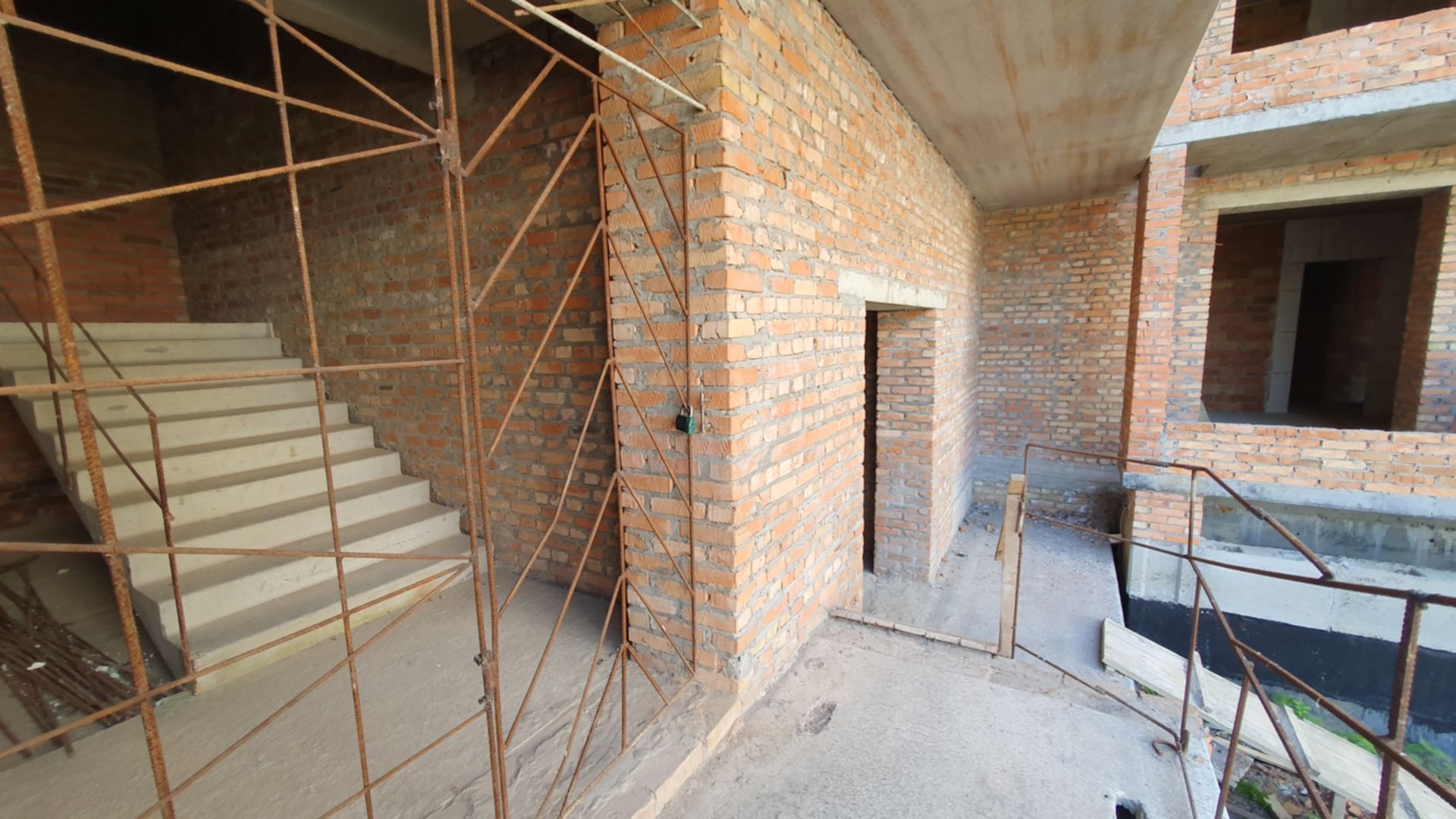

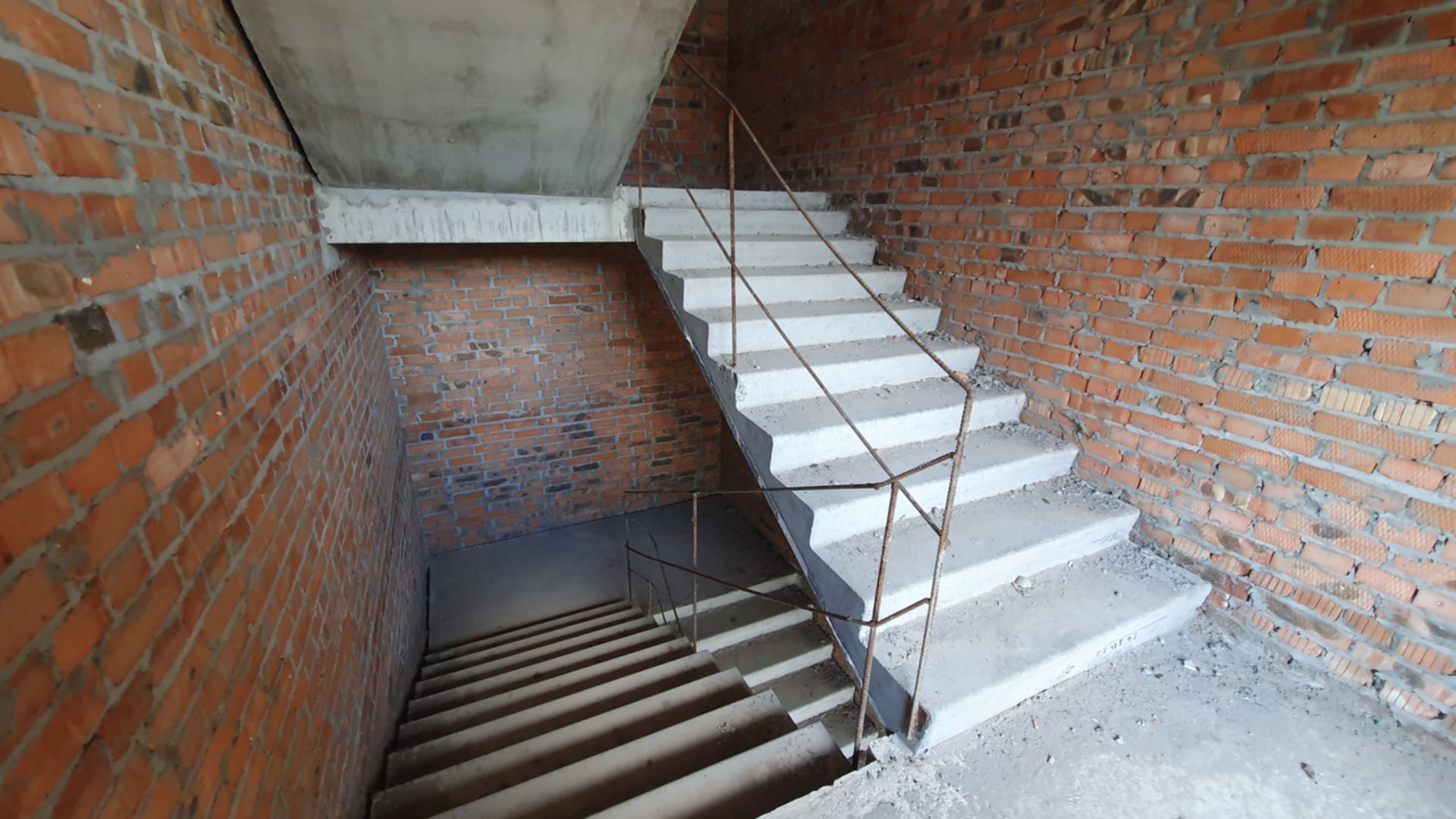

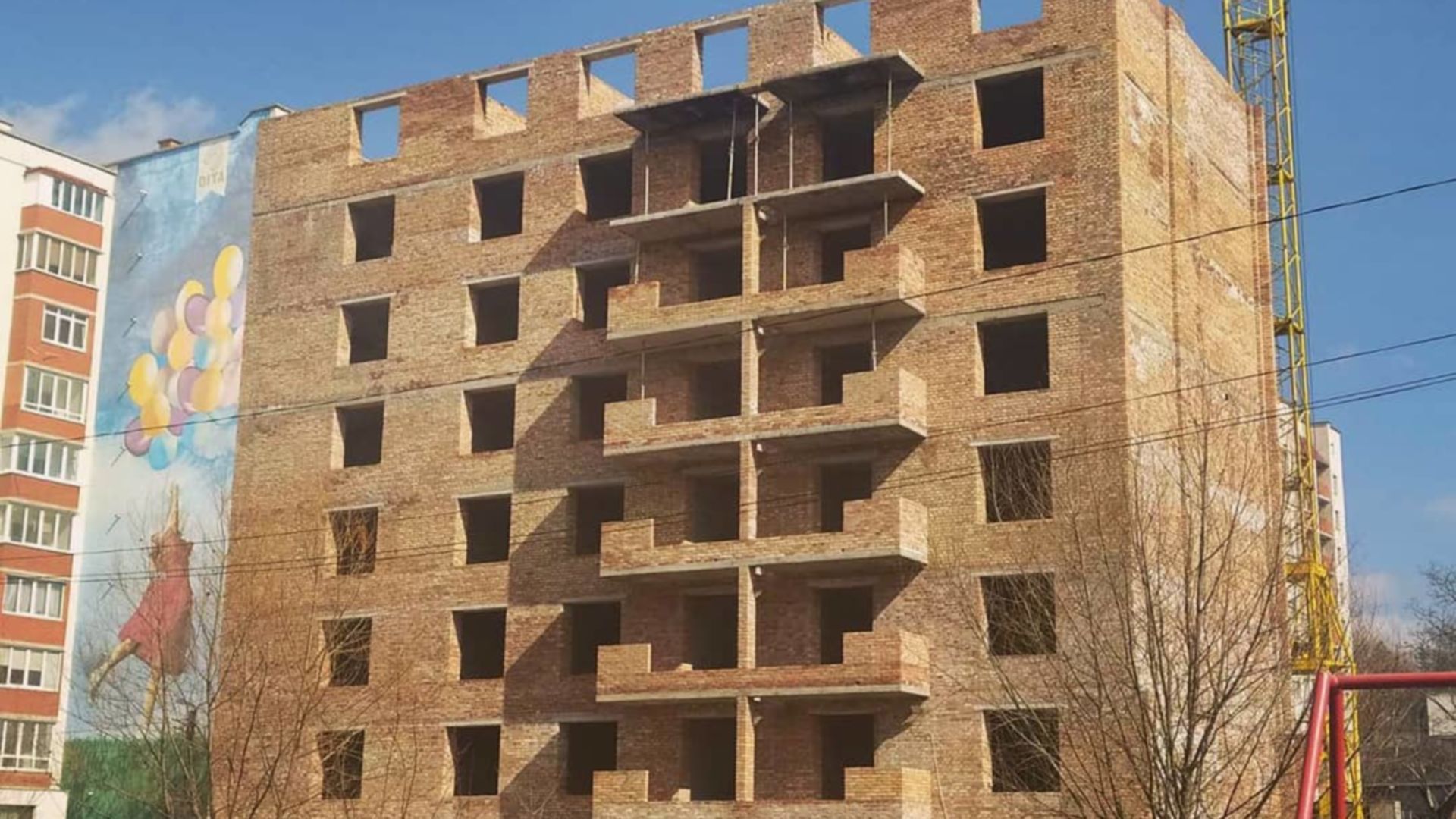

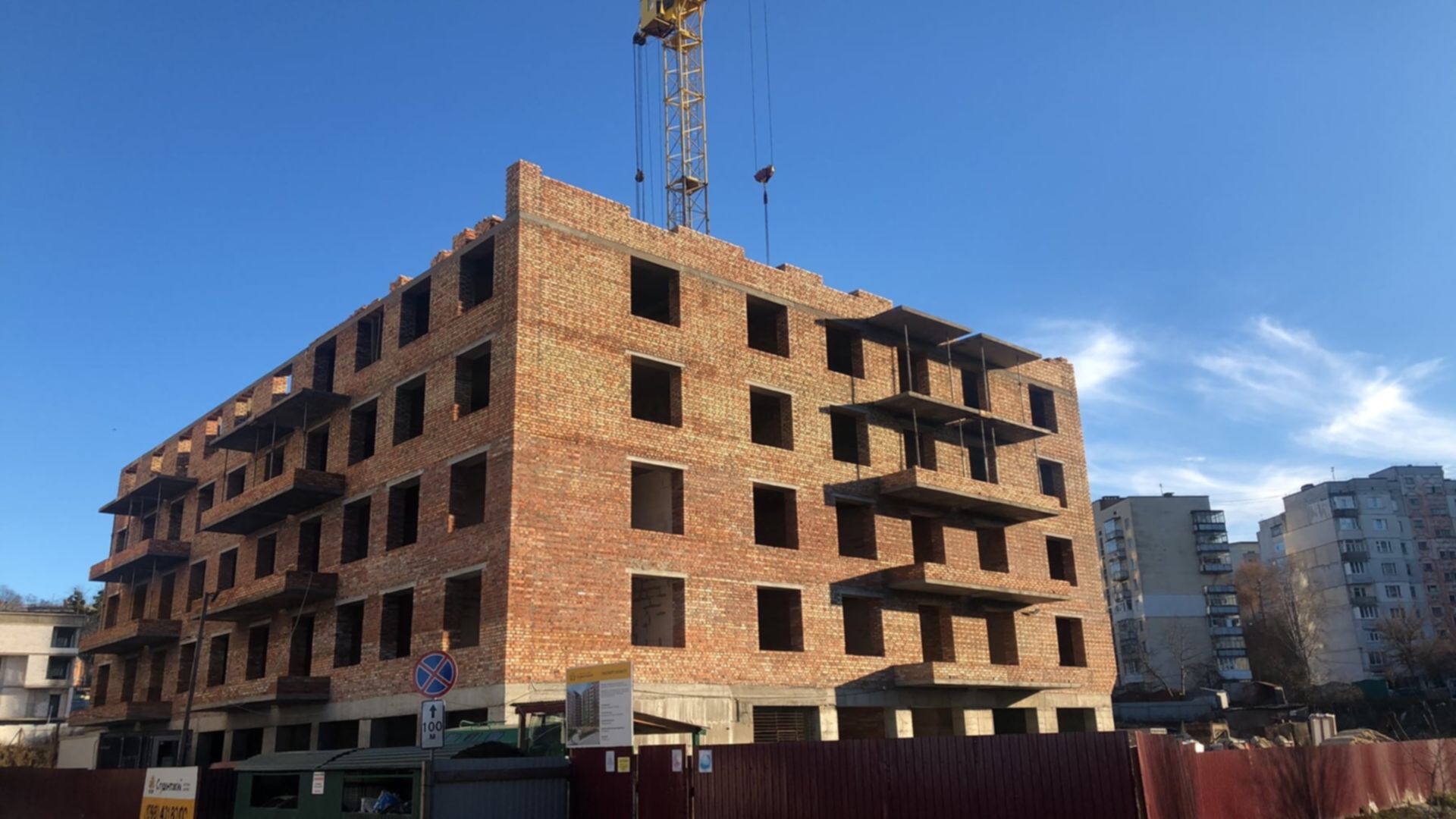

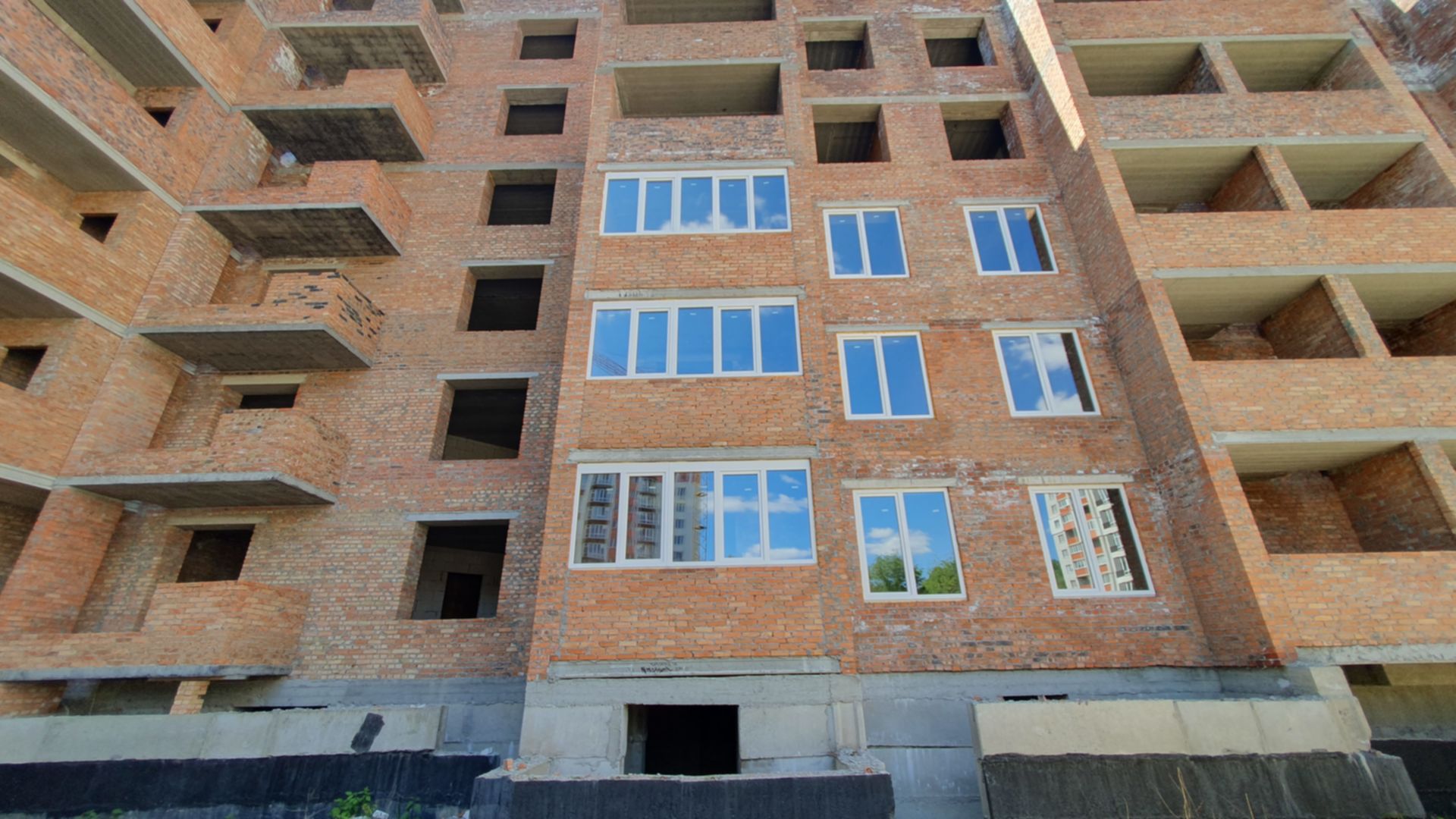

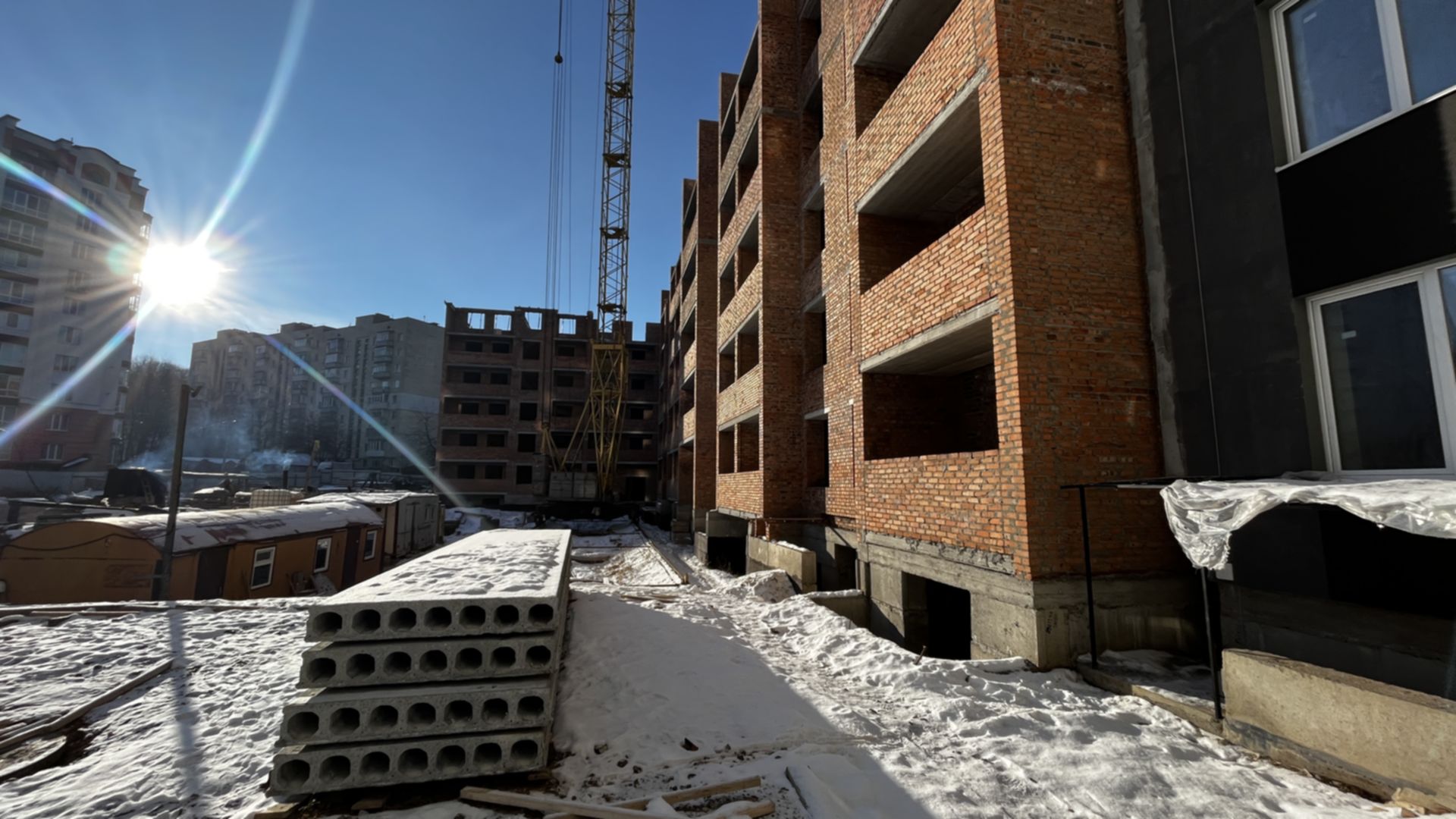

16 сен 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.

В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.

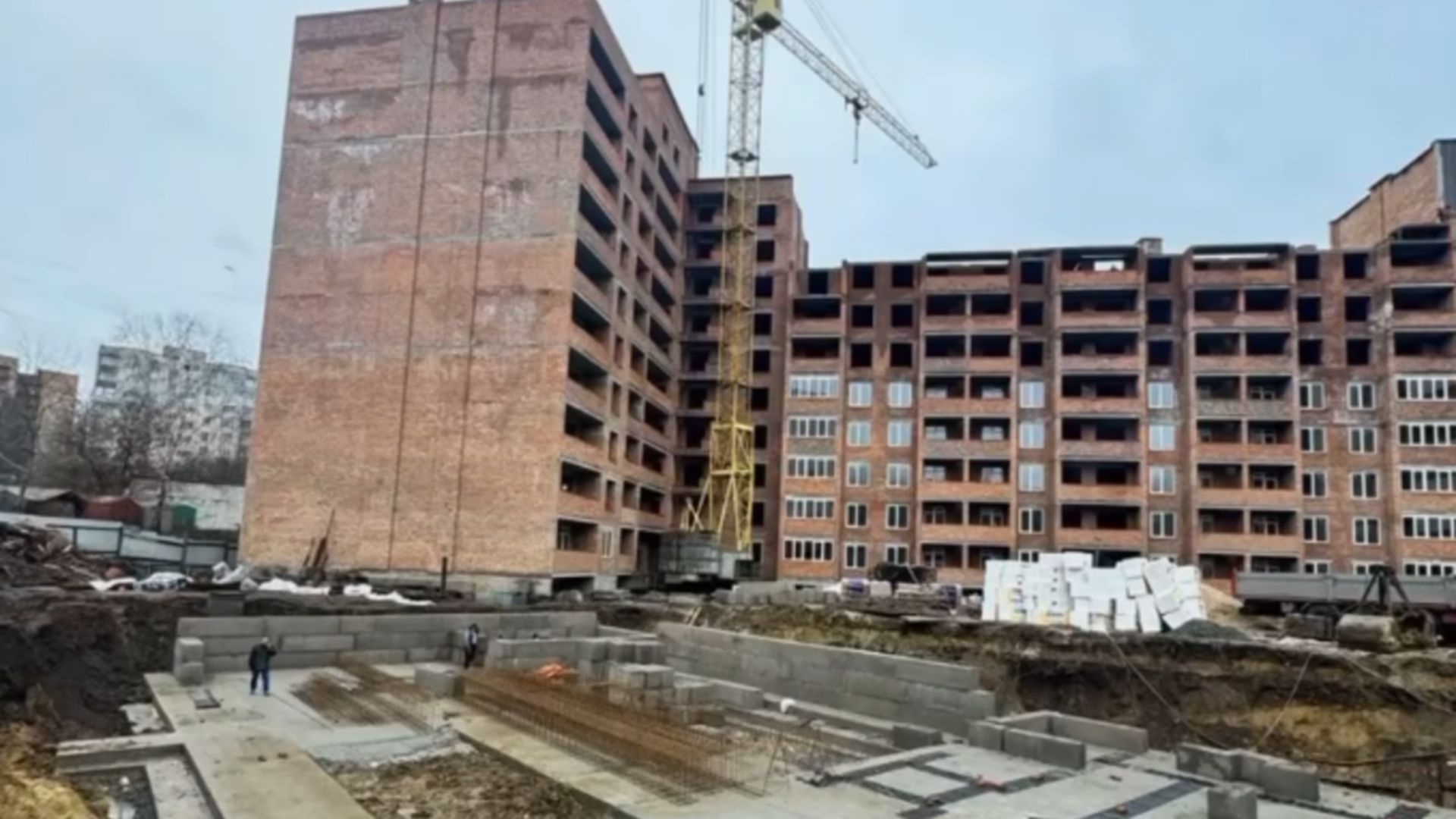

27 авг 2020

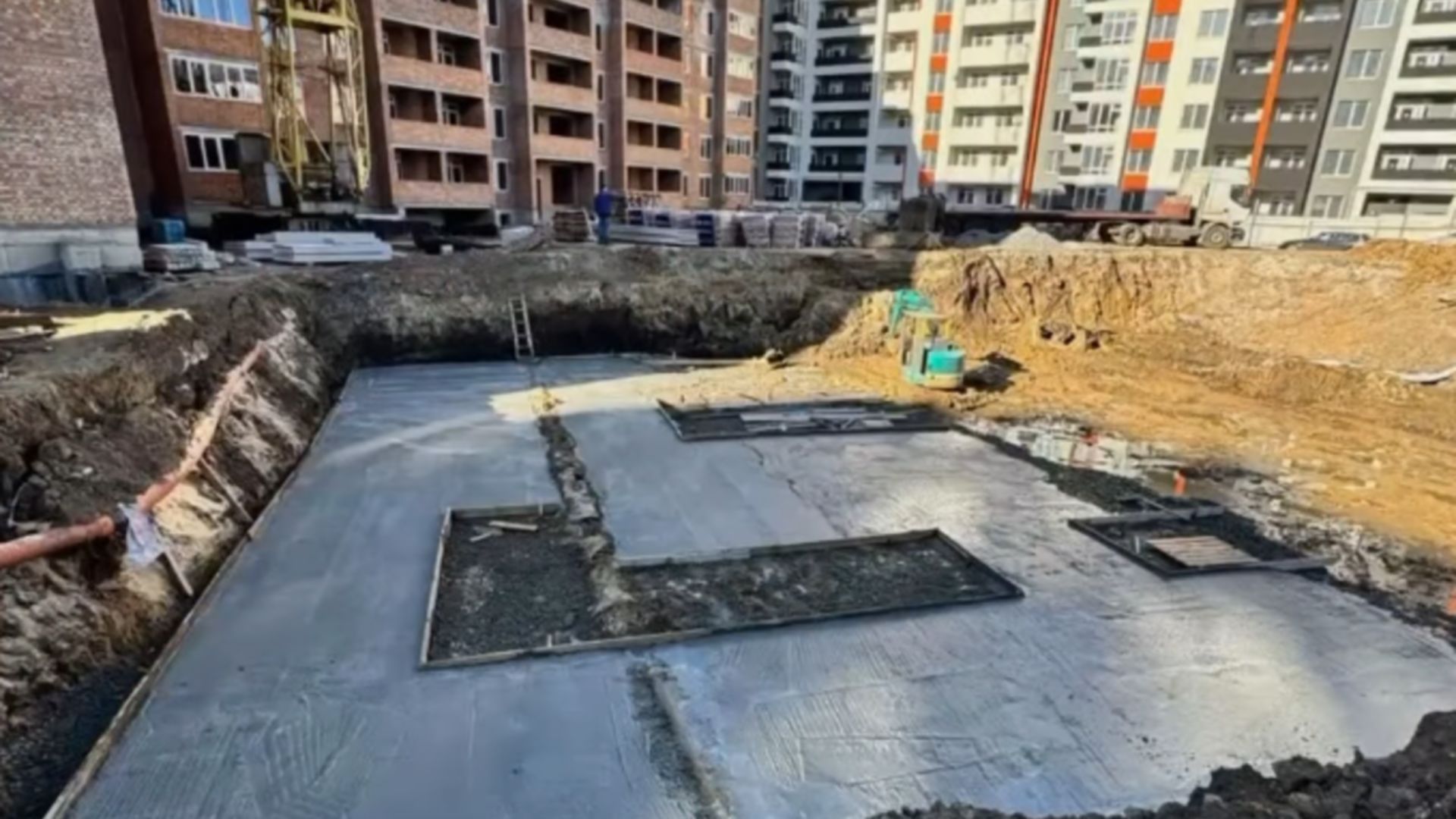

Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
30 мар 2021

Возведение фундамента

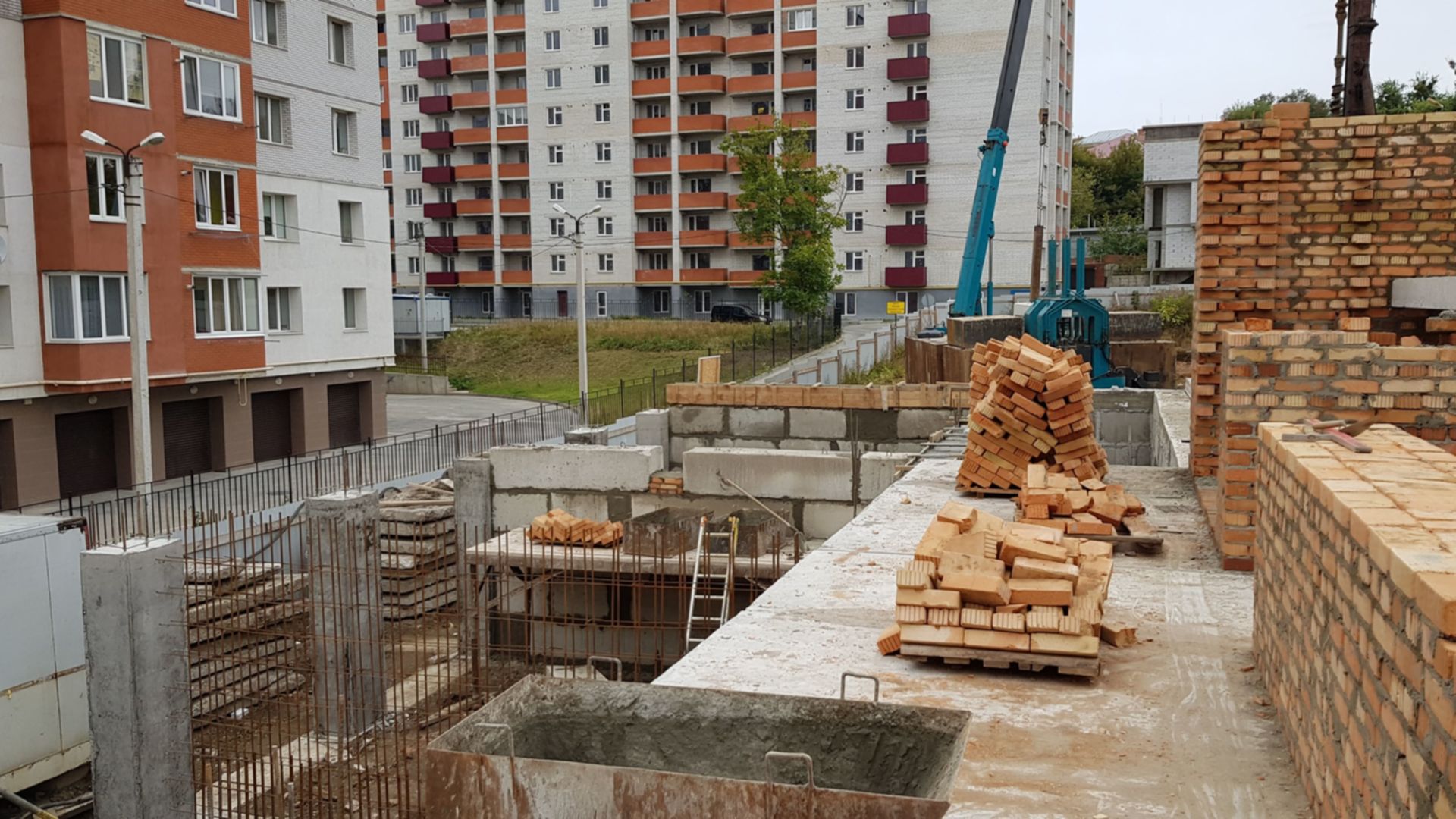

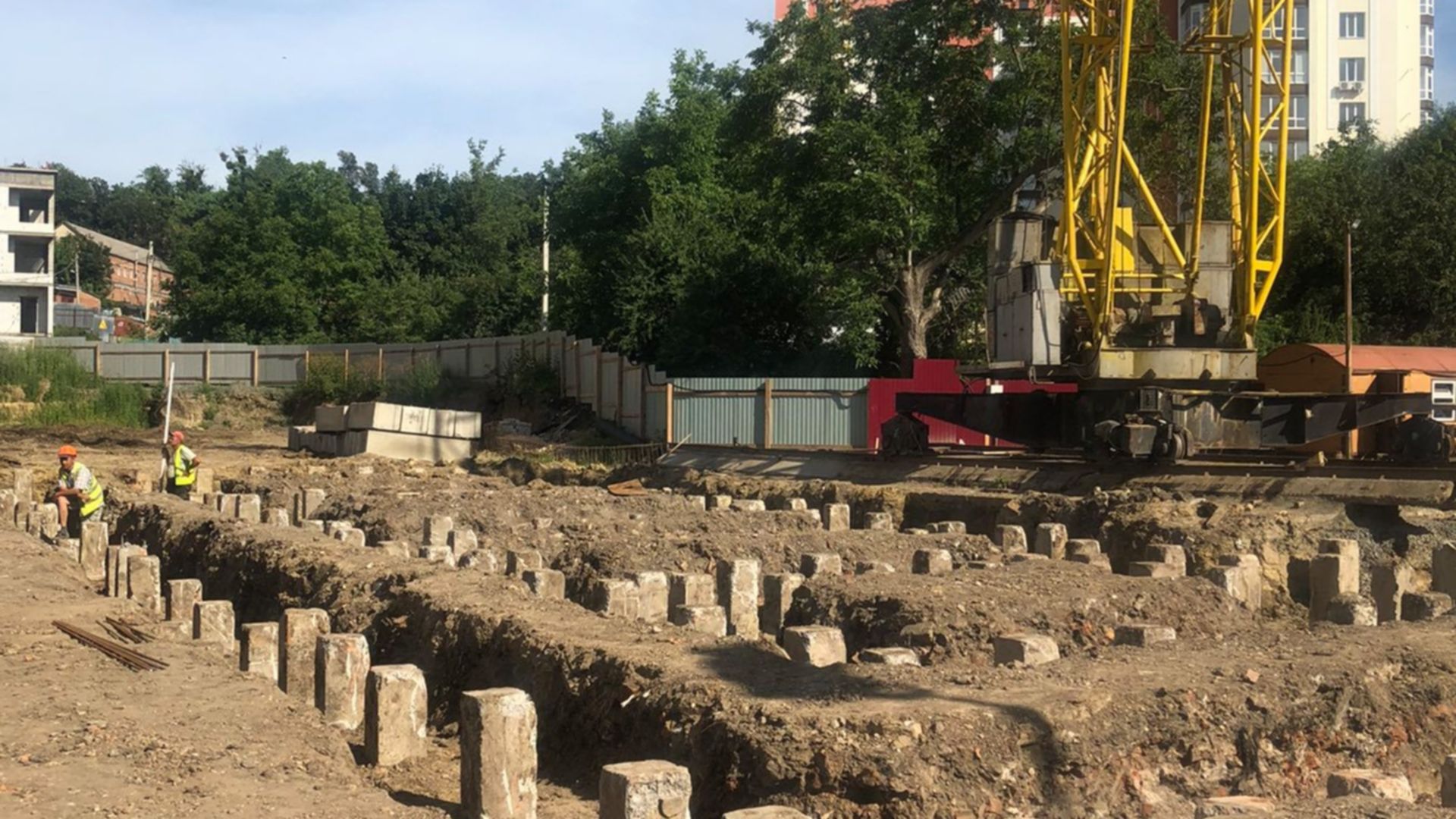

Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
16 сен 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на сентябрь 2022
Состоянием на июнь 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на сентябрь 2021
Состоянием на июль 2021
Состоянием на март 2021
Состоянием на февраль 2021
Состоянием на сентябрь 2020
Состоянием на август 2020

Секция 3

Дата сдачи 4 кв. 2024
Технология кирпич
Возведение внешних стен
Подтверждено застройщиком 16 сен 2022
Ход строительства
Возведение внешних стен

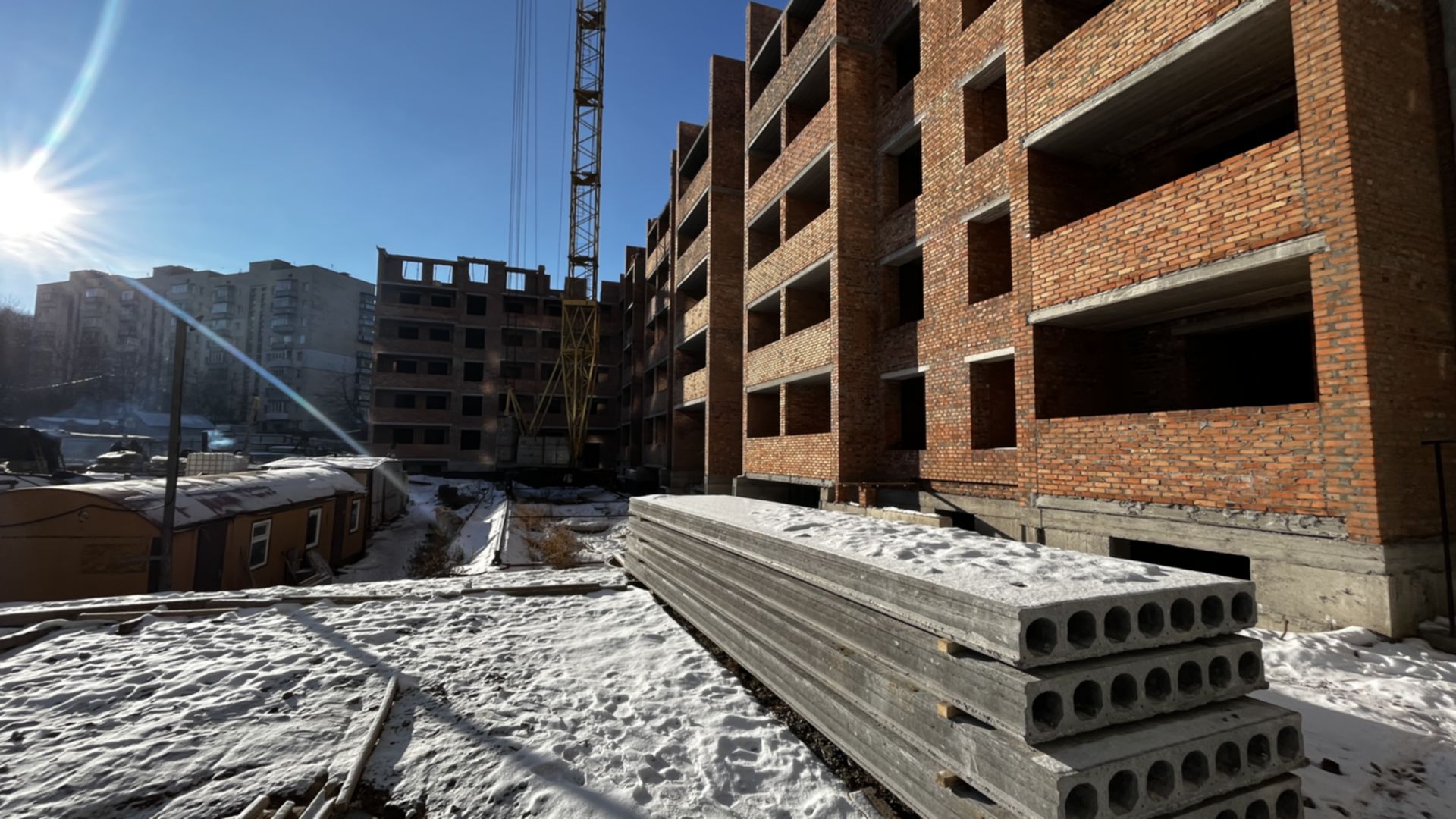

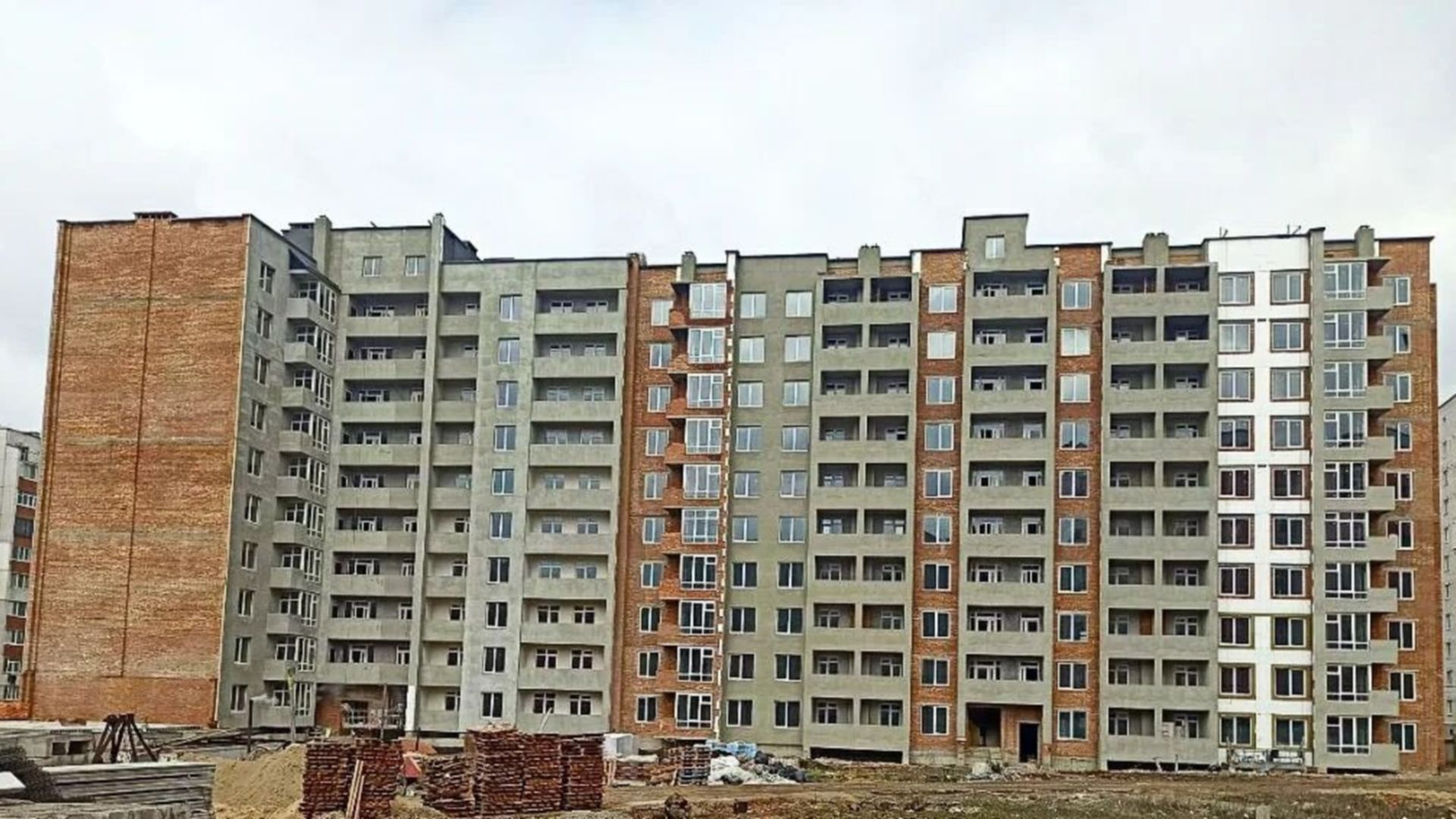

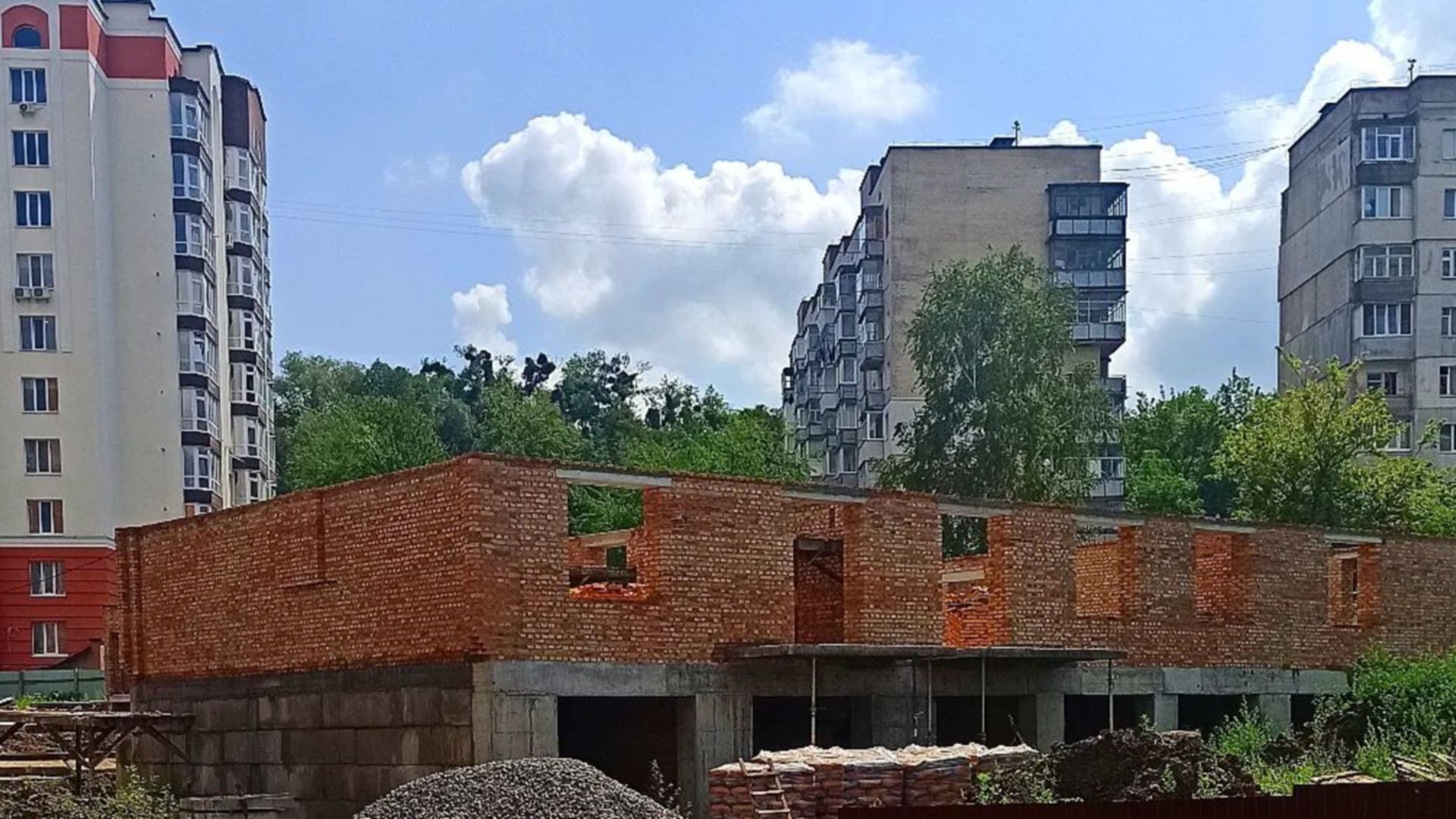

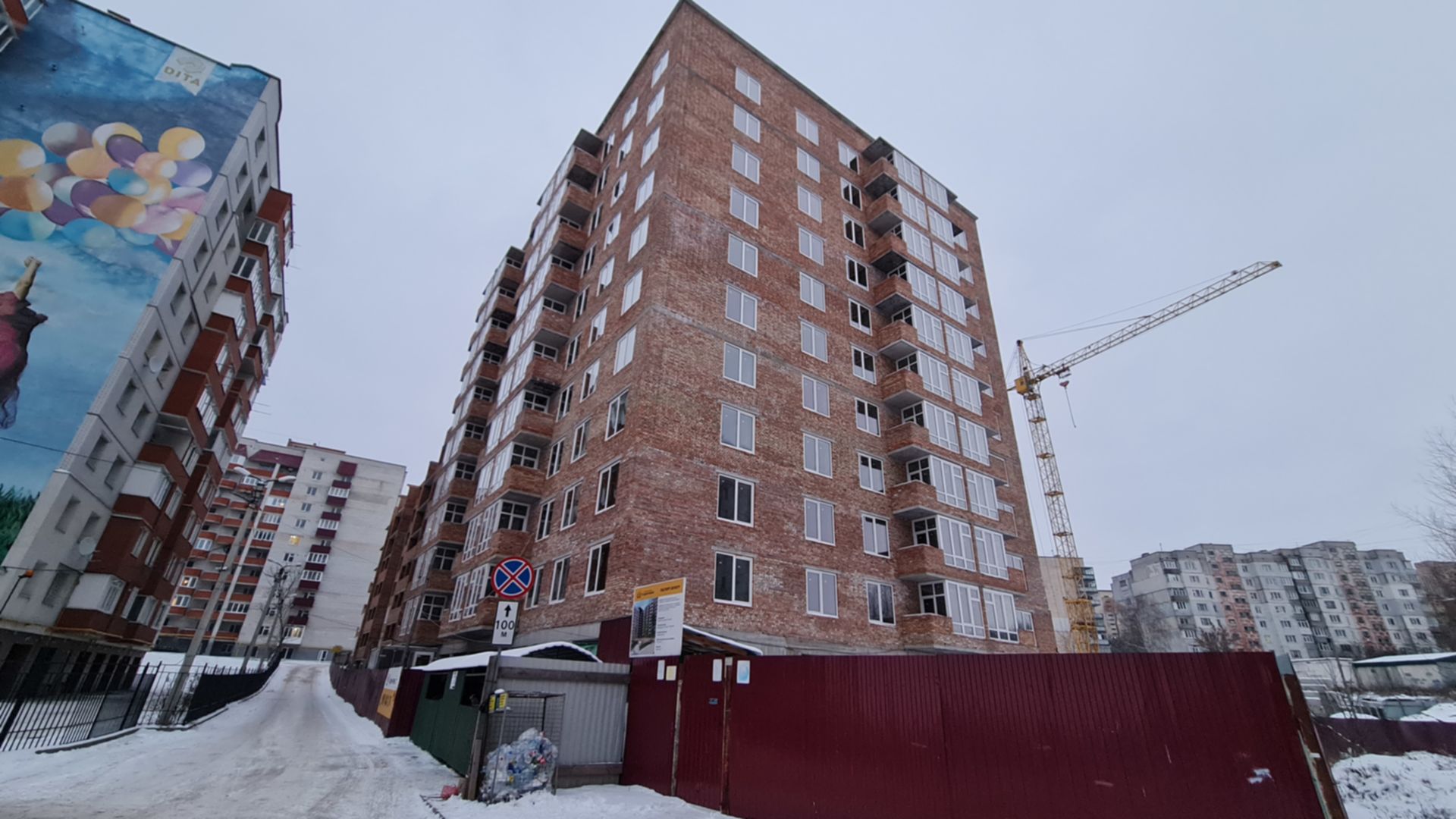

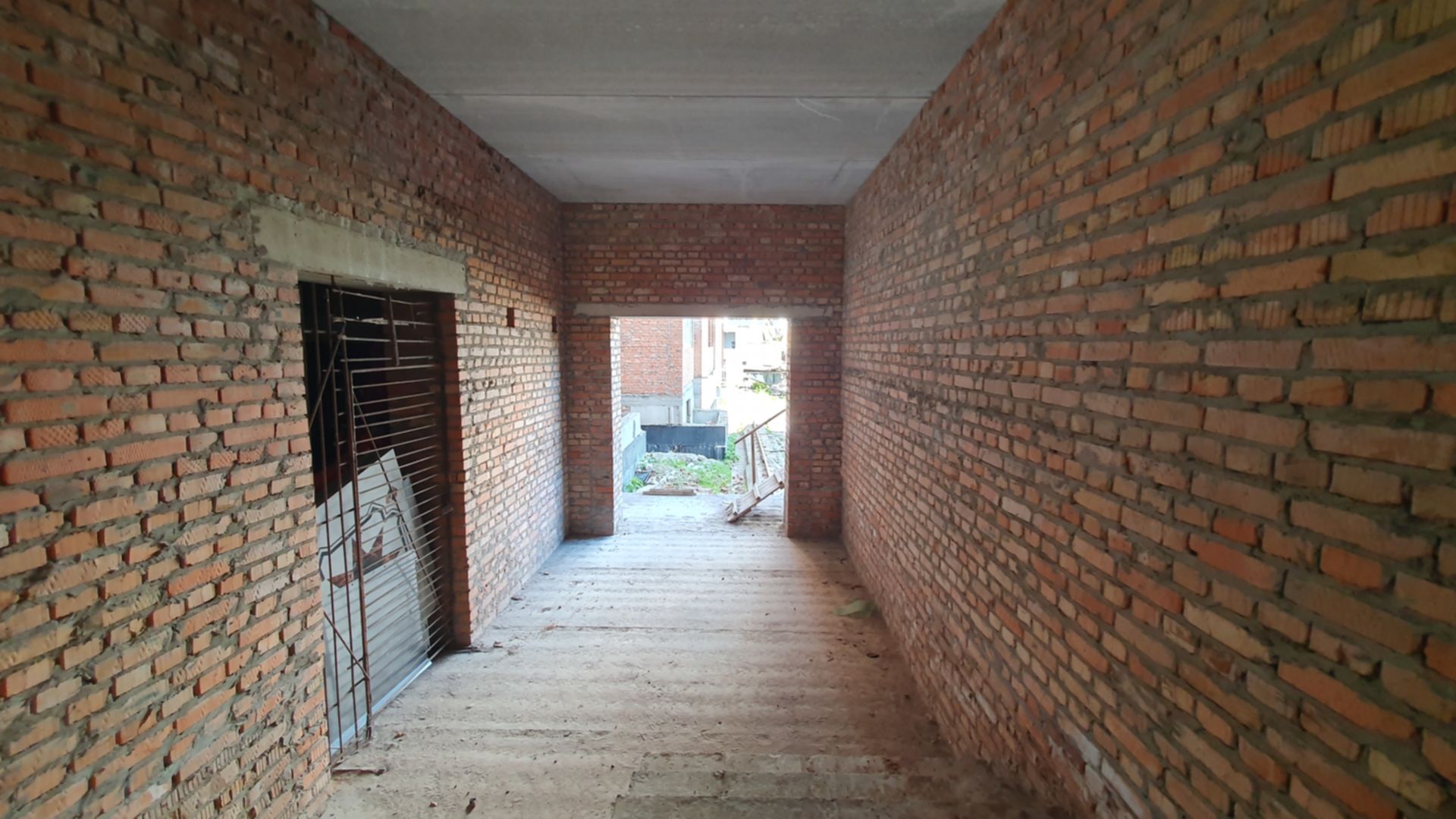

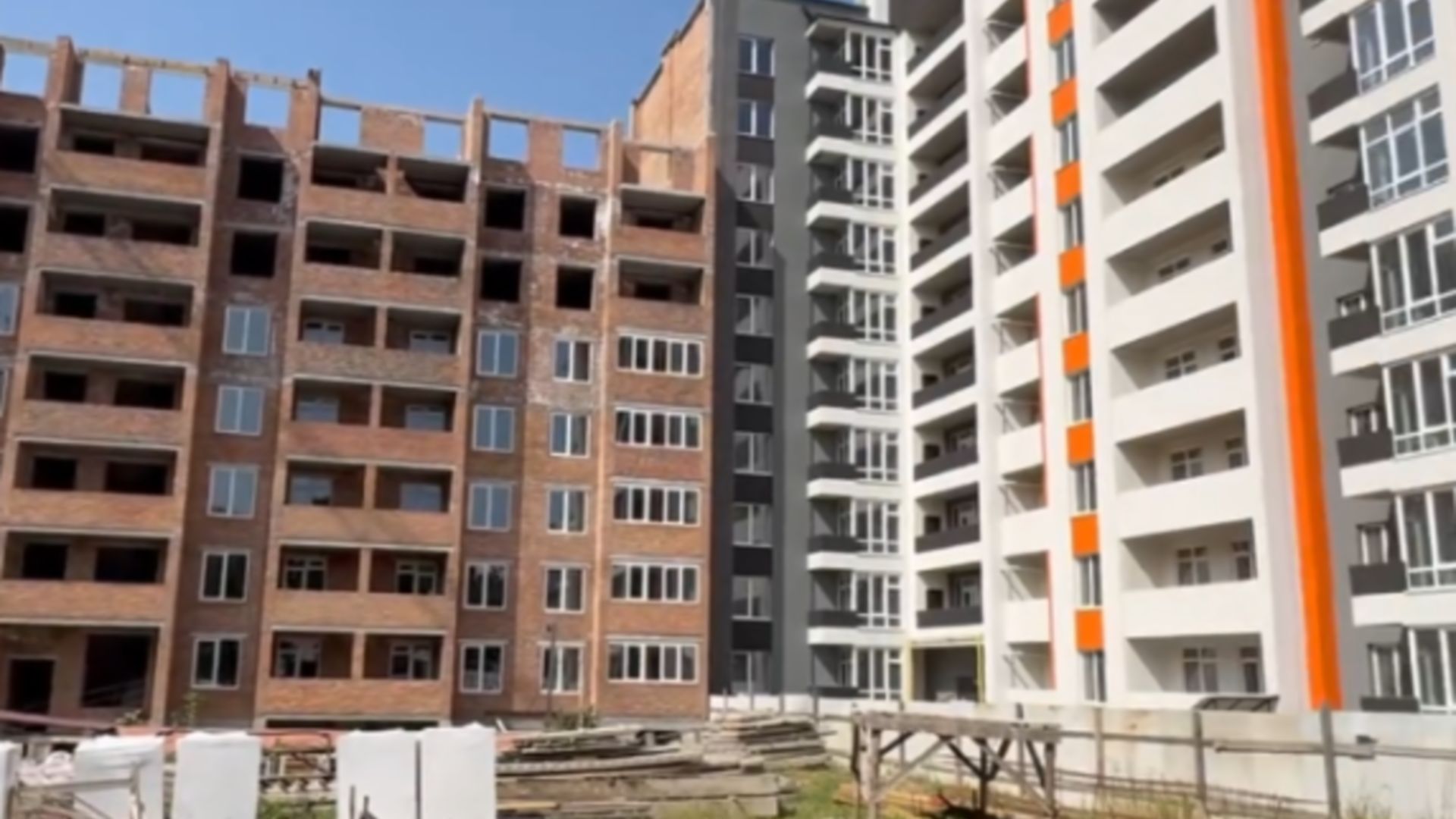

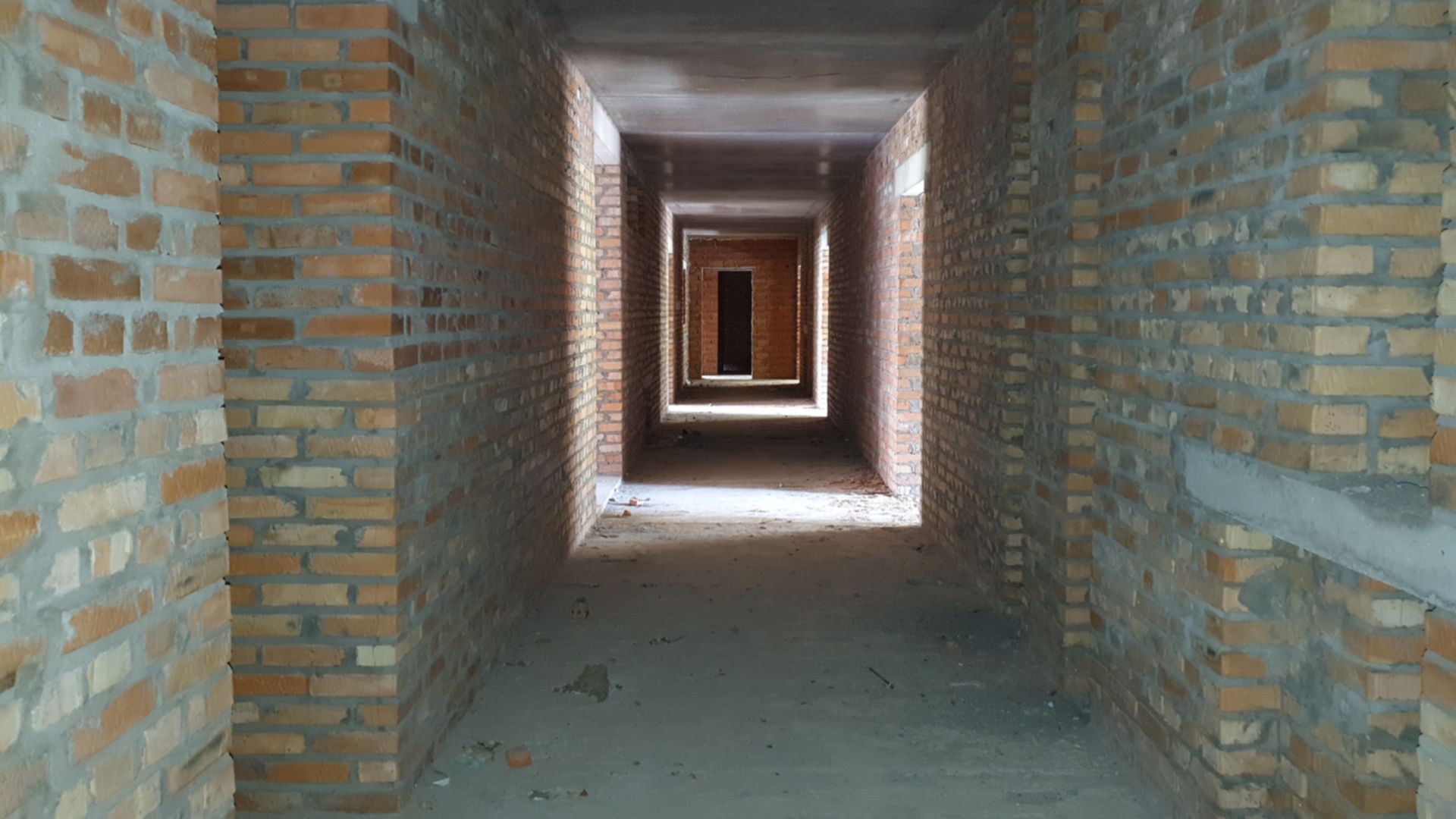

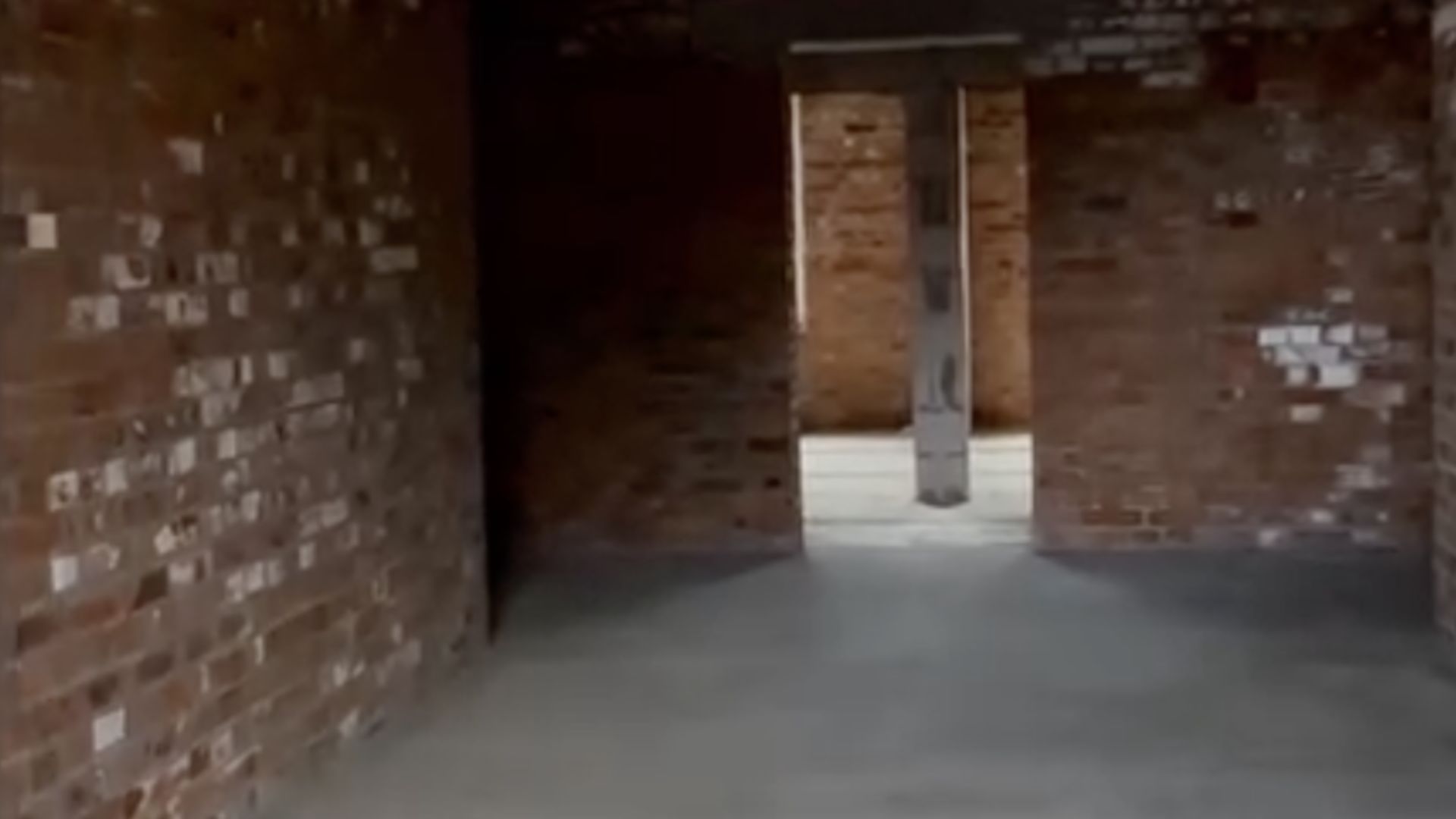

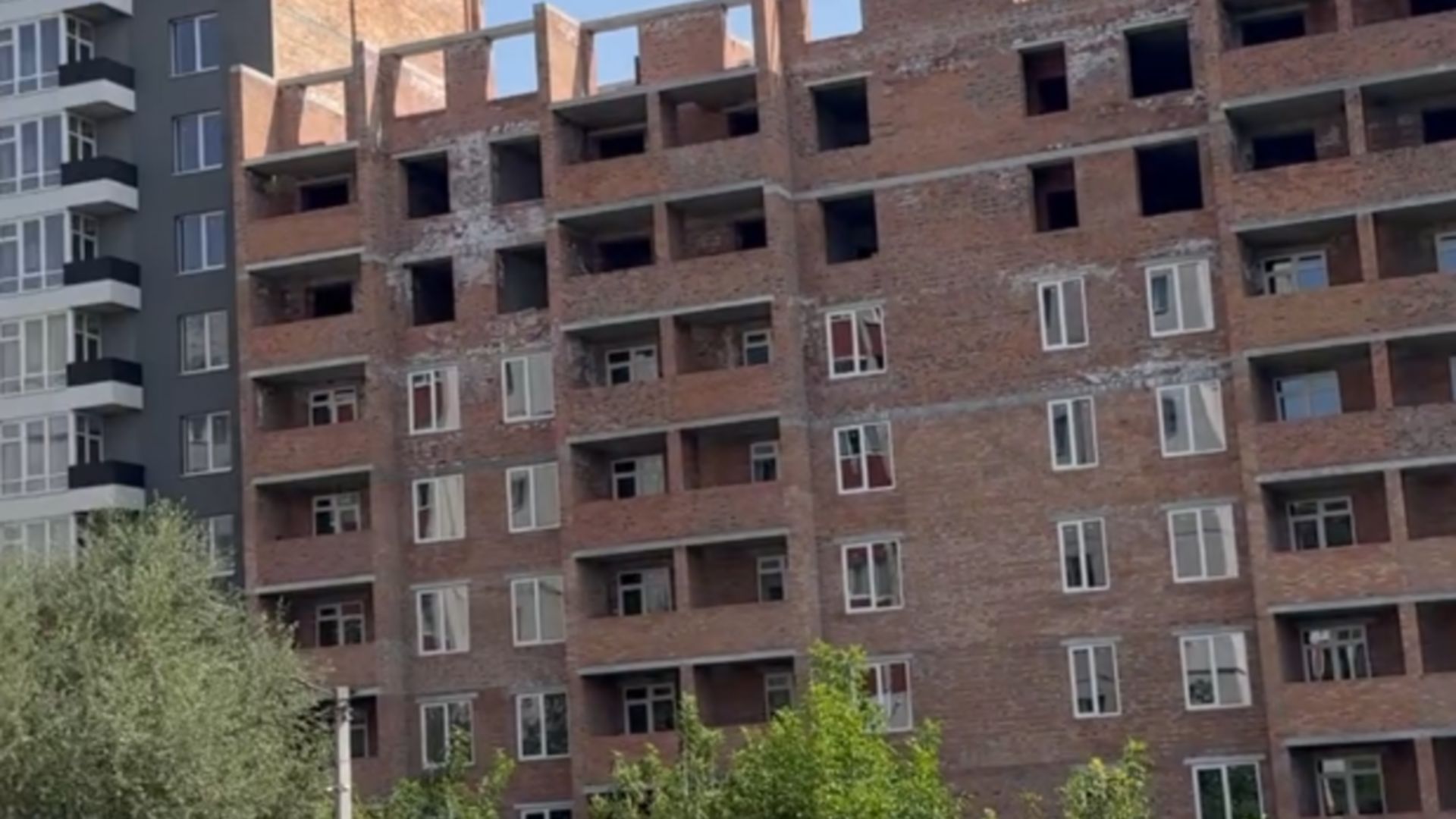

16 сен 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.

В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.

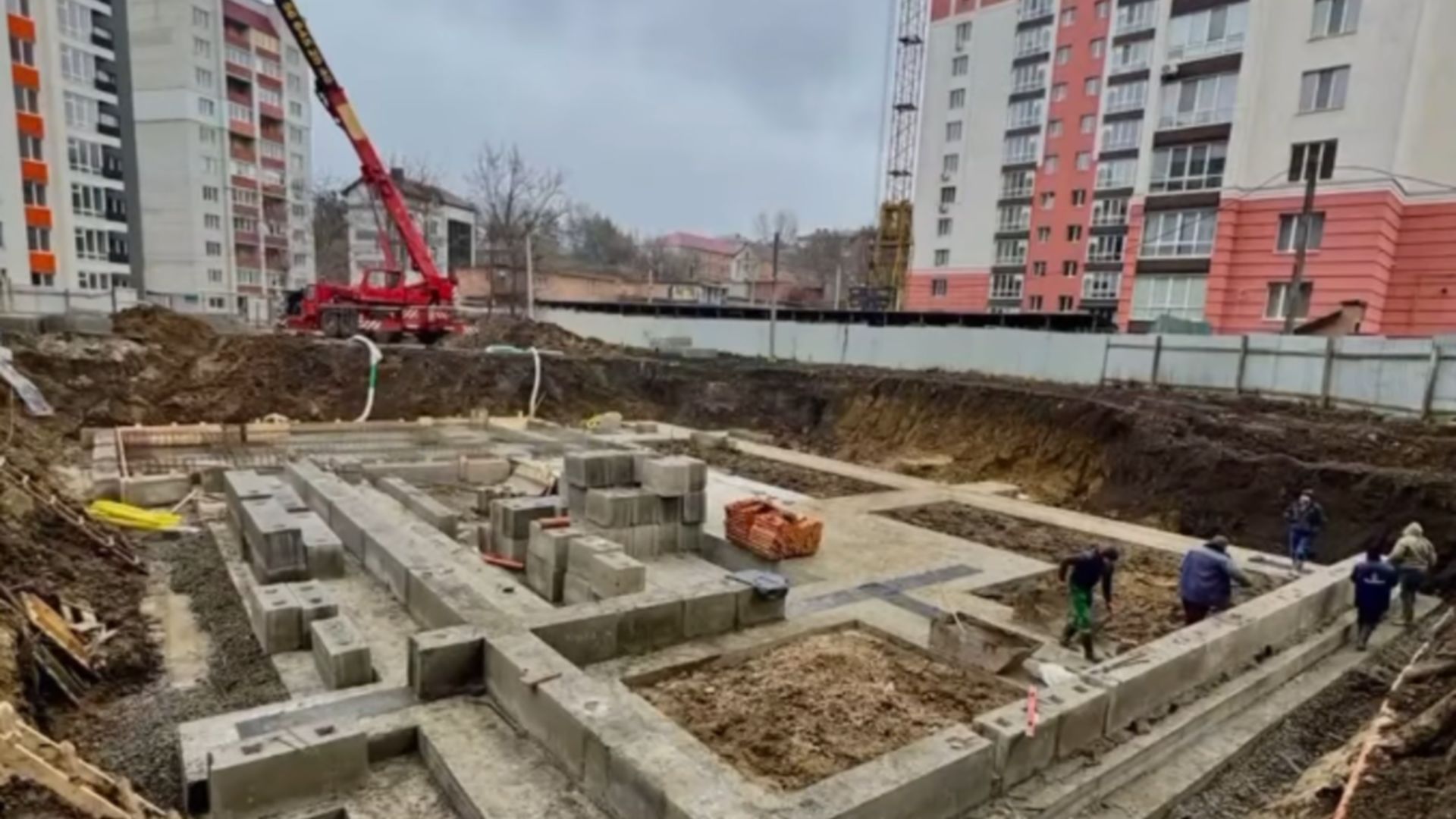

29 апр 2022
Возведение фундамента

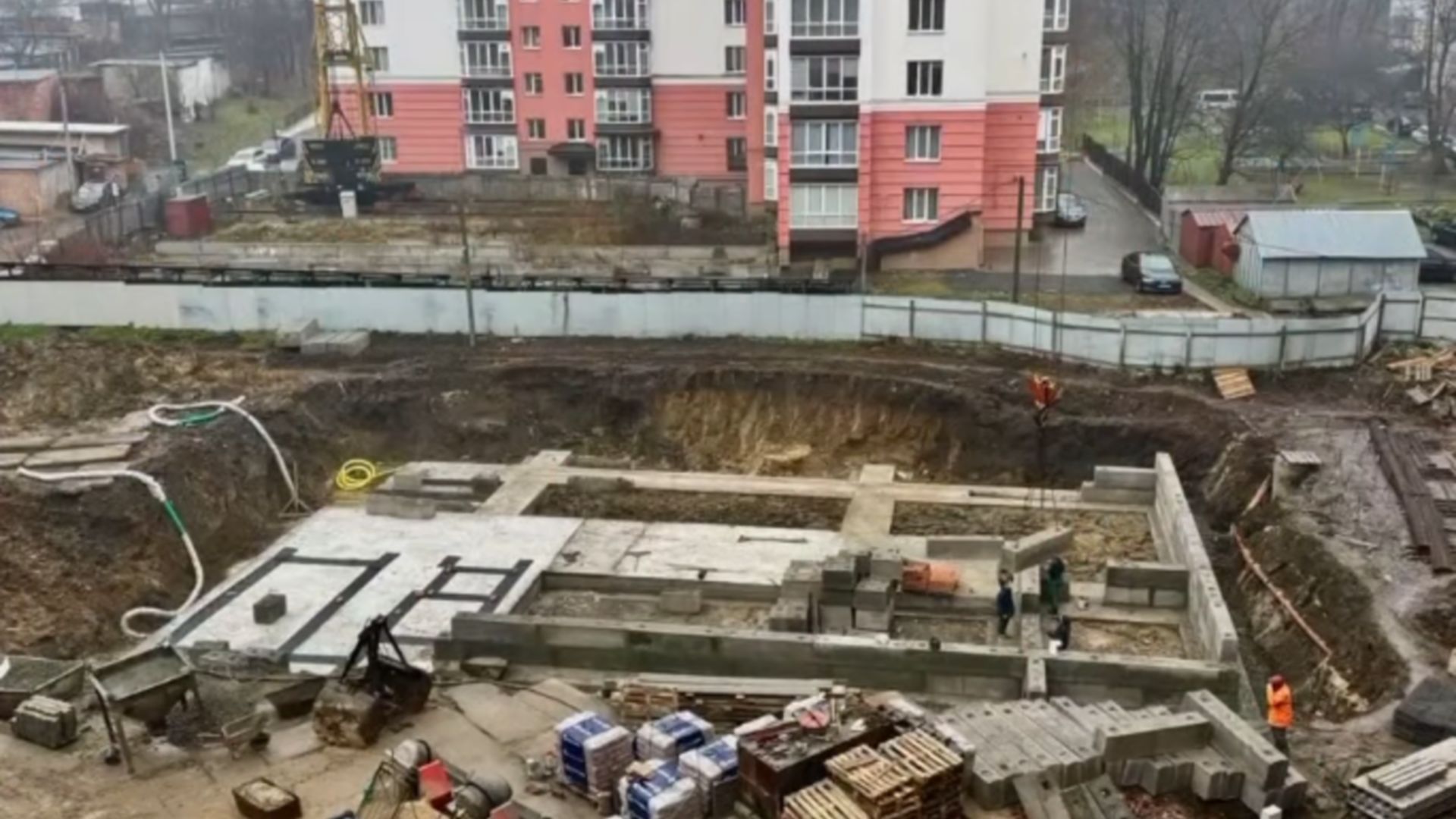

Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
16 сен 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на сентябрь 2022
Состоянием на апрель 2022
Состоянием на февраль 2022

Секция 4

Дата сдачи 4 кв. 2024
Технология кирпич
Возведение внешних стен
Подтверждено застройщиком 16 сен 2022
Ход строительства

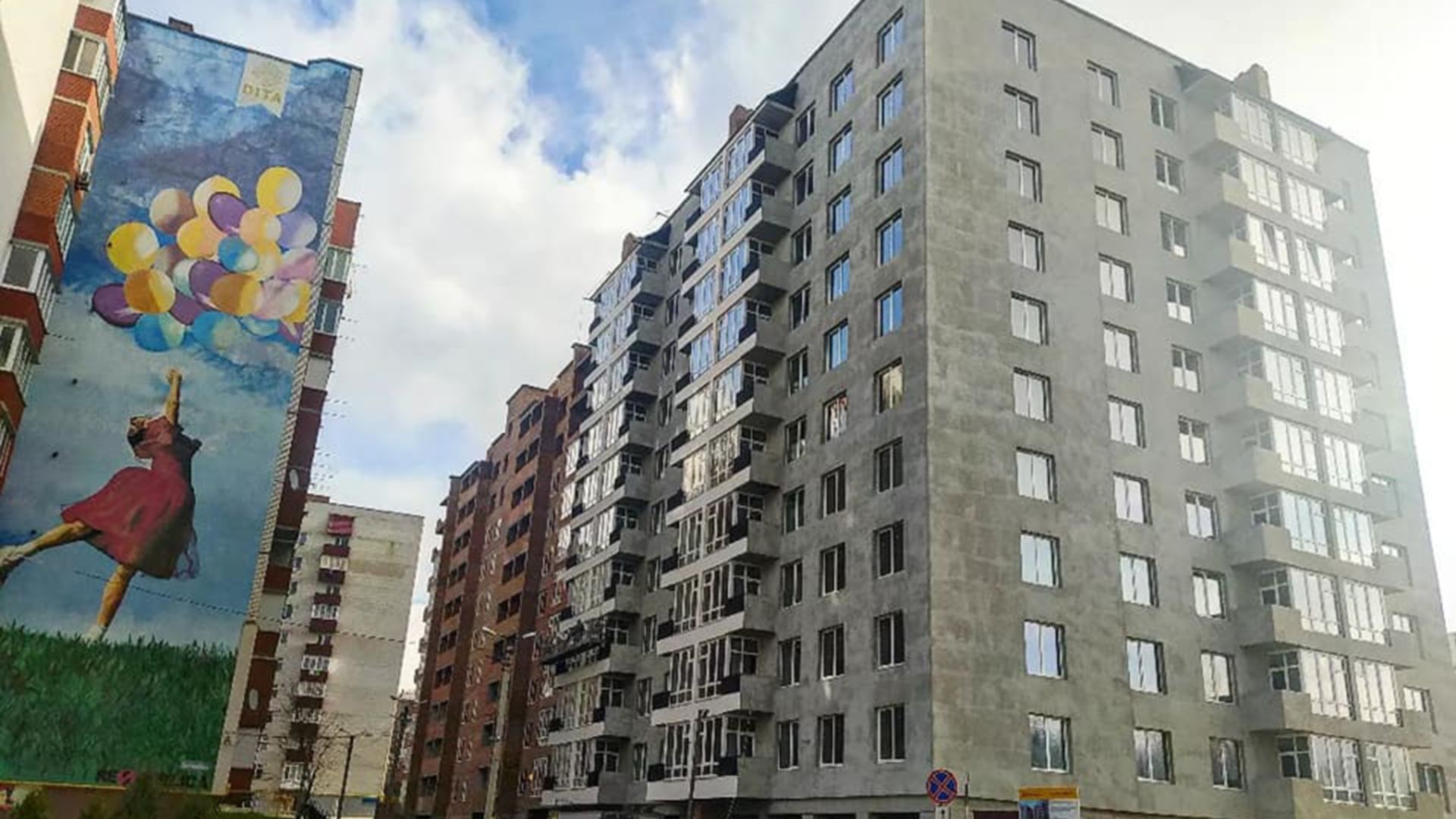

Возведение внешних стен

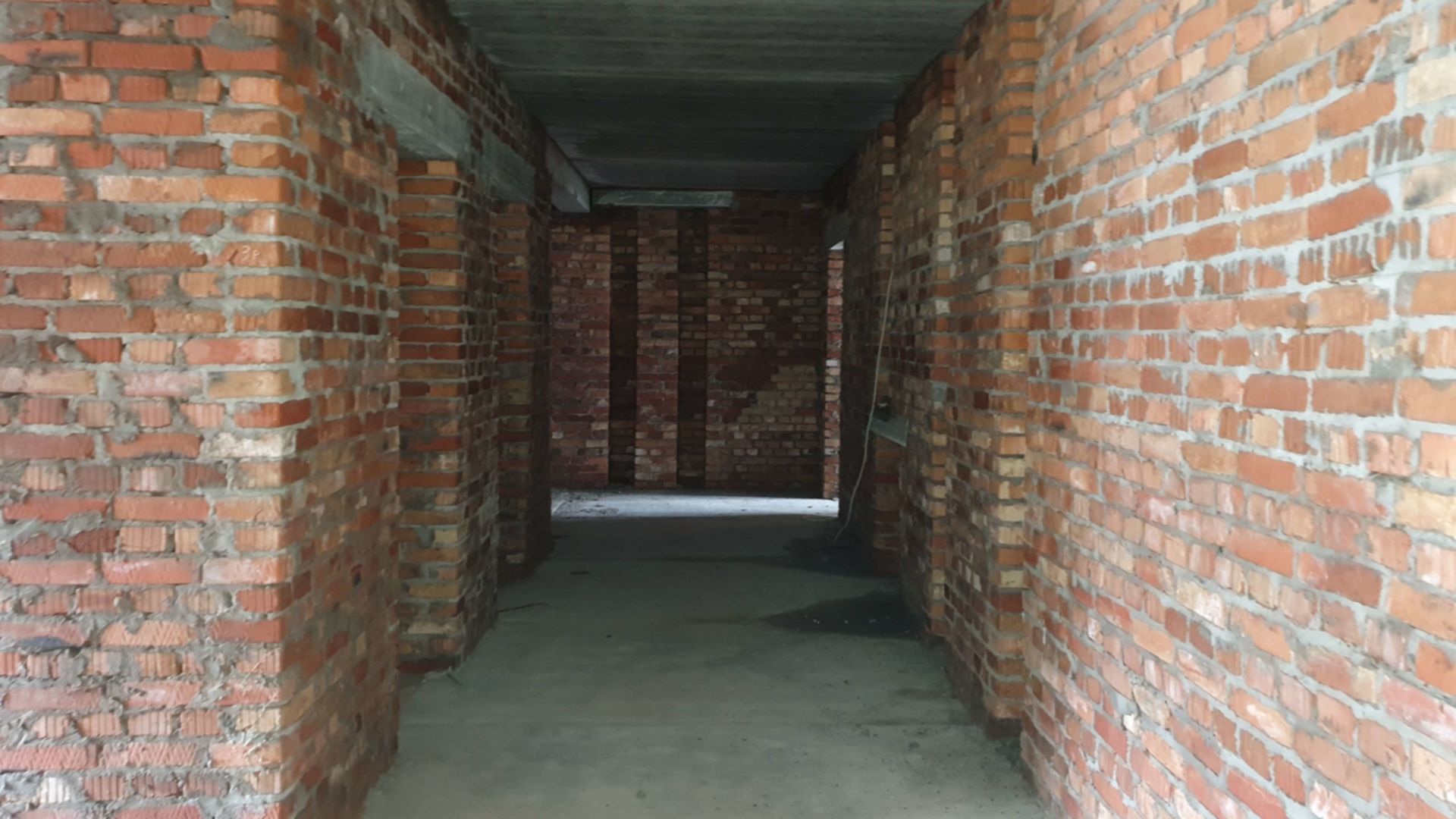

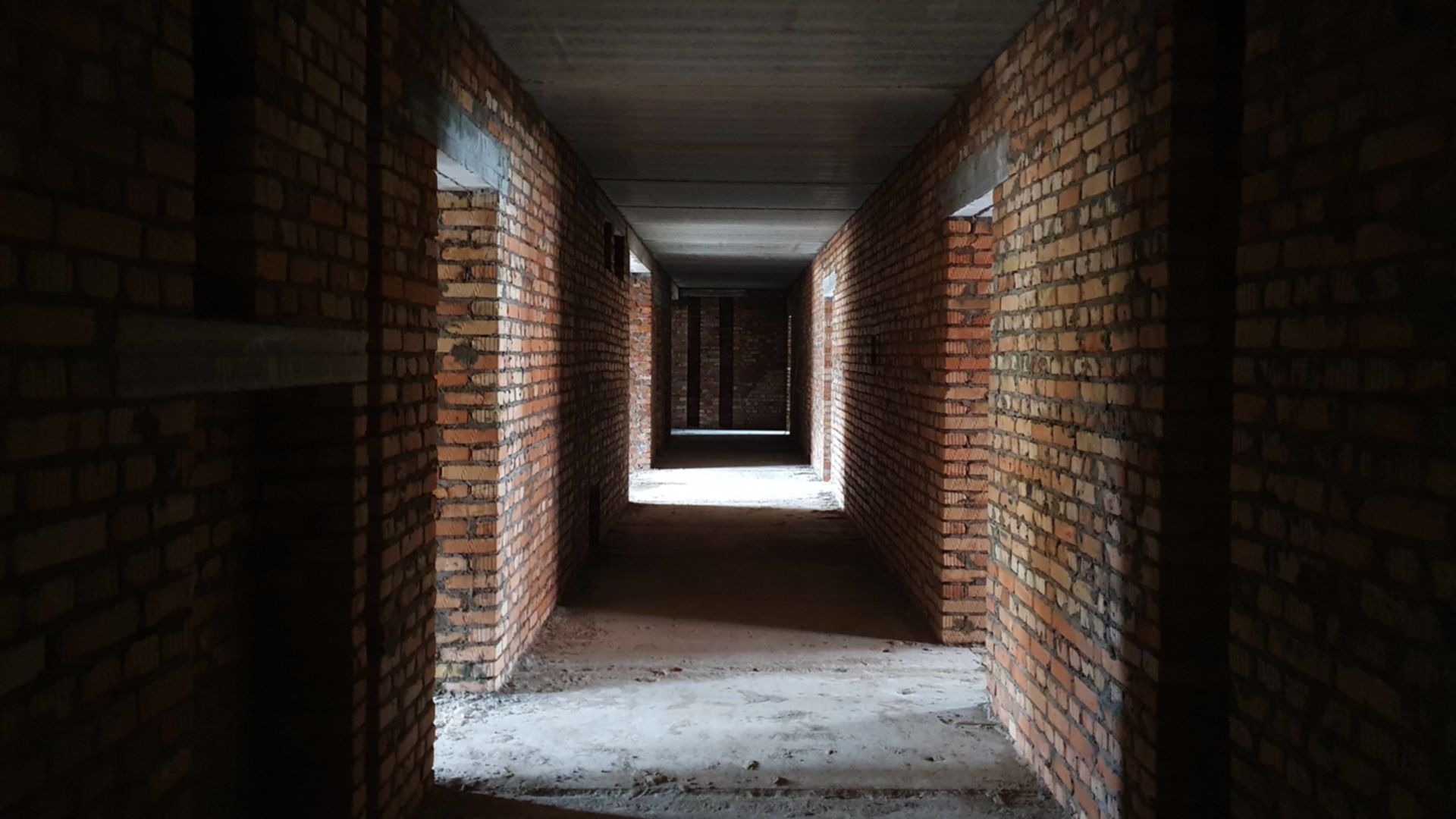

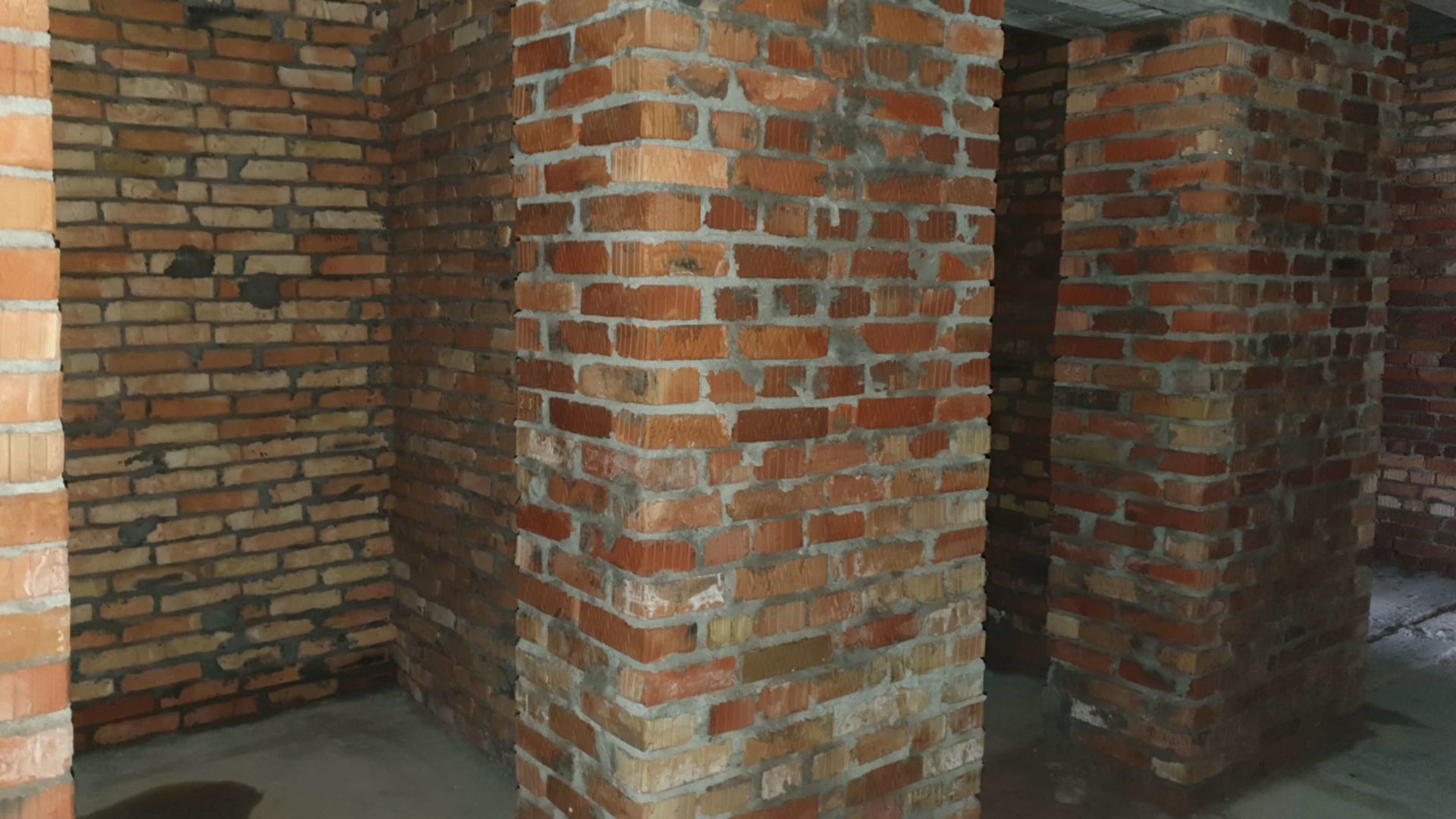

16 сен 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.

В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
29 апр 2022
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
16 сен 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на сентябрь 2022
Состоянием на апрель 2022
Состоянием на февраль 2022

Условия покупки

16 сентября 2022 проверено информацию по условиях покупки
Рассрочка до 2 лет
первый взнос от 50% + 500 грн/м2
ЖК Студенческий
ЖК Студенческий
Отдел продаж работает до 19:00
Работает с DOM.RIA 2 года
У отдела продаж 1 ЖК
Подпишитесь, чтобы получать важные обновления по ЖК Студенческий
Акции от застройщиков вашего города
ЖК Dream Park
Выгодные условия!
24 000 грн за м²
ЖК Dream Park
Хмельницкий, ул. Проскуровского Подполья, 131/2
Выгодные условия рассрочки в 5 и 6 секции: От 50% первый взнос До 12 месяцев Рассрочка без привязки к курсу доллара.
До конца акции 26 дней
ЖК Smart & Green
Рассрочка!
23 500 грн за м²
ЖК Smart & Green
Хмельницкий, мкрн Отрадный-2
При первом взносе 50% – рассрочка с фиксацией цены м².
До конца акции 87 дней
Подпишитесь и получайте обновления от ЖК Студенческий
