Ход строительства
ЖК KEKS

от 535 228 грнот 14 344 $от 27 313 грн за м²от 732 $ за м²

Ход строительства ЖК KEKS

13 июля 2022 года специалисты DOM.RIA лично проверили этап строительства

Информация по секциям

Секция 1В ( очередь 1)

Дата сдачи 3 кв. 2022
Перенесено с 4 кв. 2021
Перенесено с 2 кв. 2021
Перенесено 2 раза
Технология кирпич
5 этажей
Внутренние работы
Подтверждено застройщиком 13 июн 2022
Ход строительства
Внутренние работы
13 июн 2022возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.

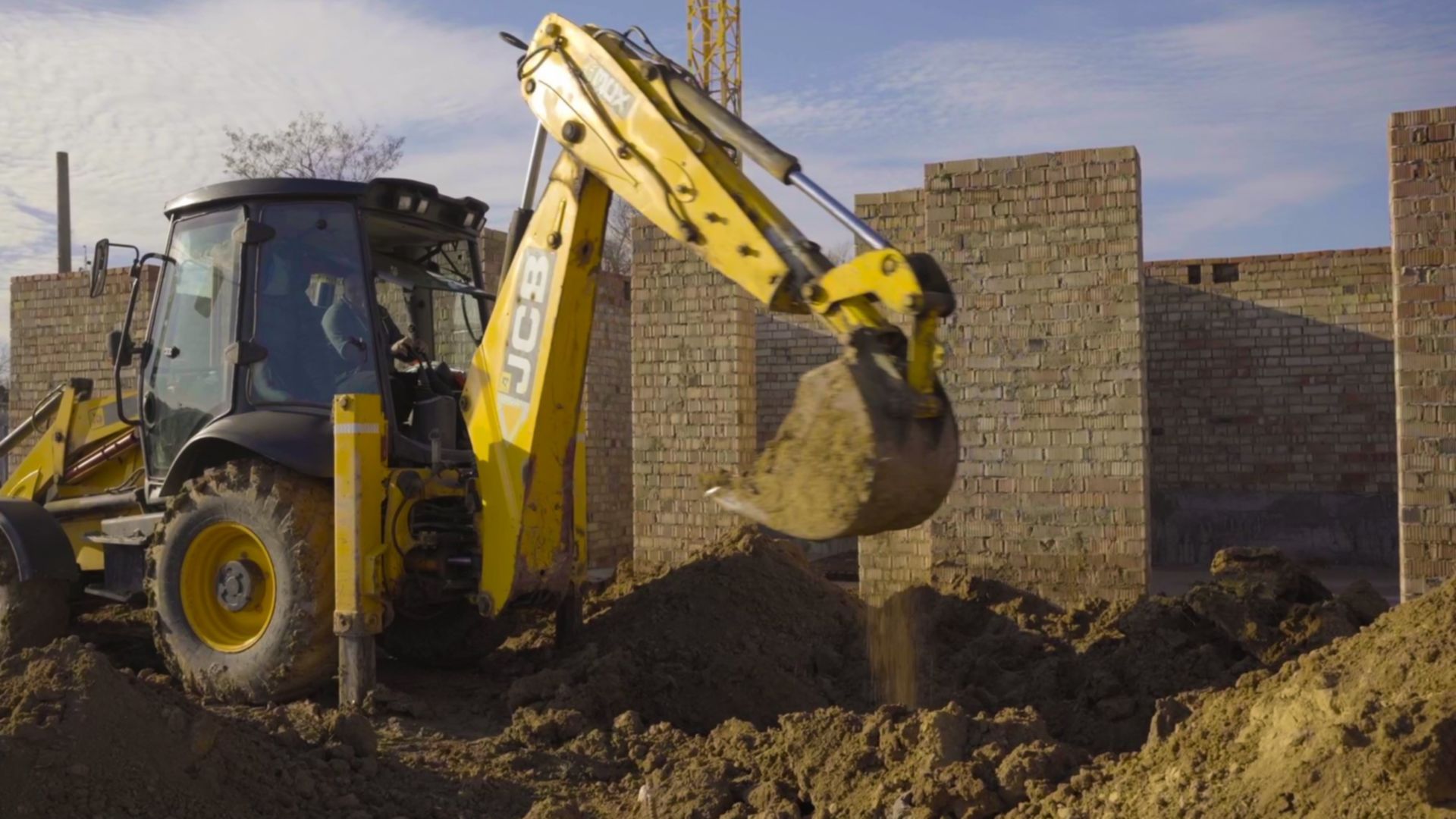

Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.

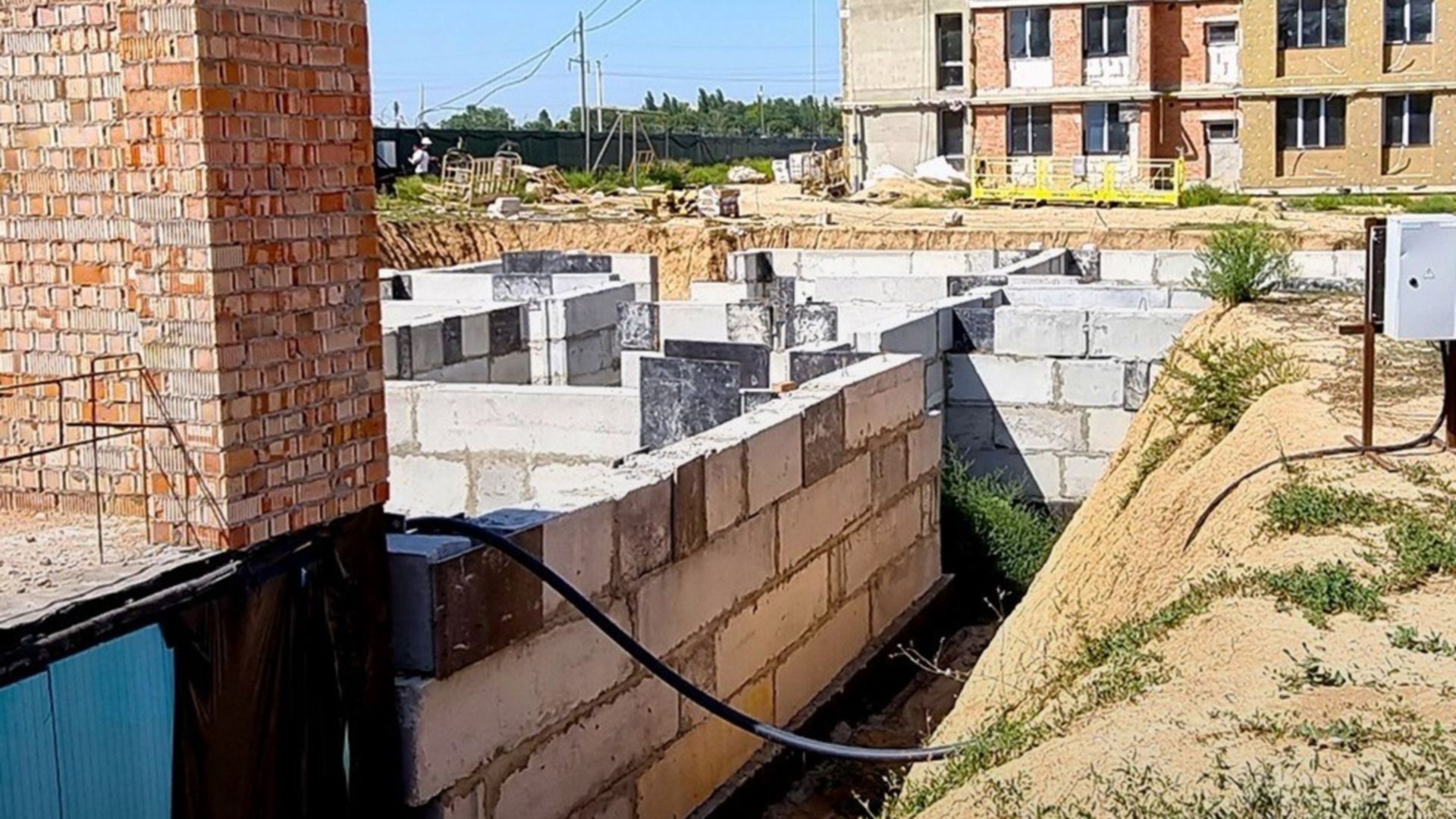

Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
5 авг 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
5 авг 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
1 июн 2022
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
13 июн 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
28 июн 2022
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на апрель 2021

Секция 1С ( очередь 1)

Дата сдачи 3 кв. 2022
Перенесено с 4 кв. 2021
Перенесено с 2 кв. 2021
Перенесено 2 раза
Технология кирпич
5 этажей
Внутренние работы
Подтверждено застройщиком 13 июл 2022
Ход строительства
Внутренние работы
13 июл 2022возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
30 апр 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
30 апр 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
14 дек 2021
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
13 июл 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
28 июн 2022
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на апрель 2021

Секция 1D ( очередь 1)

Дата сдачи 3 кв. 2022
Перенесено с 4 кв. 2021
Перенесено с 2 кв. 2021
Перенесено 2 раза
Технология кирпич
5 этажей
Фасадные работы
Подтверждено застройщиком 13 июл 2022
Ход строительства
Фасадные работы
13 июл 2022монтаж фасадных систем, остекление, утепление.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
30 апр 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
30 апр 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
14 дек 2021
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
4 мая 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
13 июл 2022
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июнь 2022
Состоянием на апрель 2021

Секция 1А ( очередь 1)

Дата сдачи 3 кв. 2022
Технология кирпич
5 этажей
Внутренние работы
Подтверждено застройщиком 13 июл 2022
Ход строительства
Внутренние работы
13 июл 2022возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
30 апр 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
30 апр 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
5 авг 2021
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
13 июл 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
28 июн 2022
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на апрель 2021

Секция 5 ( очередь 2)

Дата сдачи 4 кв. 2022
Перенесено с 1 кв. 2022
Технология кирпич
5 этажей
Внутренние работы
Подтверждено застройщиком 28 июн 2022
Ход строительства
Внутренние работы
28 июн 2022возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
16 апр 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
5 авг 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
28 июн 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на апрель 2021

Секция 6 ( очередь 2)

Дата сдачи 4 кв. 2022
Перенесено с 1 кв. 2022
Технология кирпич
5 этажей
Возведение внешних стен
Подтверждено застройщиком 13 июл 2022
Ход строительства
Возведение внешних стен
13 июл 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
16 апр 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
30 апр 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
13 июл 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
28 июн 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на апрель 2021

Секция 7 ( очередь 2)

Дата сдачи 4 кв. 2022
Технология кирпич
5 этажей
Возведение внешних стен
Подтверждено застройщиком 13 июл 2022
Ход строительства
Возведение внешних стен
13 июл 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
16 апр 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
5 авг 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
13 июл 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
28 июн 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июнь 2022
Состоянием на апрель 2021

Секция 8 ( очередь 2)

Дата сдачи 4 кв. 2022
Перенесено с 1 кв. 2022
Технология кирпич
5 этажей
Внутренние работы
Подтверждено застройщиком 13 июл 2022
Ход строительства
Внутренние работы
13 июл 2022возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
16 апр 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
30 апр 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
16 мая 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
13 июл 2022
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июнь 2022
Состоянием на апрель 2021

Секция 9 ( очередь 3)

Дата сдачи 4 кв. 2022
Технология кирпич
5 этажей
Возведение внешних стен
Подтверждено застройщиком 28 июн 2022
Ход строительства
Возведение внешних стен
28 июн 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









16 апр 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
30 апр 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
5 авг 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
28 июн 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на апрель 2021

Секция 10 ( очередь 3)

Дата сдачи 4 кв. 2022
Технология кирпич
5 этажей
Возведение внешних стен
Подтверждено застройщиком 28 июн 2022
Ход строительства
Возведение внешних стен
28 июн 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









19 мар 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
5 авг 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
28 июн 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 11 ( очередь 3)

Дата сдачи 4 кв. 2022
Технология кирпич
5 этажей
Возведение внешних стен
Подтверждено застройщиком 28 июн 2022
Ход строительства
Возведение внешних стен
28 июн 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









19 мар 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
5 авг 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
28 июн 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 12 ( очередь 3)

Дата сдачи 4 кв. 2022
Технология кирпич
5 этажей
Возведение внешних стен
Подтверждено застройщиком 28 июн 2022
Ход строительства
Возведение внешних стен
28 июн 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









19 мар 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
5 авг 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
28 июн 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 13 ( очередь 4)

Дата сдачи 1 кв. 2023
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









19 мар 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 14 ( очередь 4)

Дата сдачи 1 кв. 2023
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









19 мар 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 15 ( очередь 4)

Дата сдачи 1 кв. 2023
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









19 мар 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 16 ( очередь 4)

Дата сдачи 1 кв. 2023
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









19 мар 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 17 ( очередь 5)

Дата сдачи 4 кв. 2023
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









12 июл 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 18 ( очередь 5)

Дата сдачи 4 кв. 2023
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









12 июл 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 19 ( очередь 5)

Дата сдачи 4 кв. 2023
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









12 июл 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция KM-01 (очередь 5)

Дата сдачи 4 кв. 2023
Технология кирпич
4 этажа
В проекте
Подтверждено застройщиком 28 июн 2022
Ход строительства
В проекте
28 июн 2022секция спроектирована, строительные работы еще не стартовали.









28 июн 2022
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 20 ( очередь 5)

Дата сдачи 1 кв. 2024
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









12 июл 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 22 ( очередь 6)

Дата сдачи 1 кв. 2024
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









16 дек 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 23 ( очередь 6)

Дата сдачи 1 кв. 2024
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









16 дек 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 24 ( очередь 6)

Дата сдачи 1 кв. 2024
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









16 дек 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Секция 21 ( очередь 6)

Дата сдачи 4 кв. 2024
Технология кирпич
5 этажей
Подготовка участка
Подтверждено застройщиком 28 июн 2022
Ход строительства
Подготовка участка
28 июн 2022расчистка местности, геодезическая разбивка, подготовка котлована.









12 июл 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
28 июн 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Видео хода строительства ЖК KEKS

Условия покупки

28 июля 2022 проверено информацию по условиях покупки
Рассрочка 0 % до 5 лет
Первый взнос от 20 %
ZEZMAN
Застройщик
ZEZMAN
Отдел продаж работает с 9:00 Пт
6.0
Средний рейтинг застройщика
Работает с DOM.RIA 5 лет
У застройщика 3 ЖК
Акции от застройщиков вашего города
ЖК Чайка Люкс
Скидка
25 600 грн за м²
ЖК Чайка Люкс
Одесса, ул. Генерала Бочарова
Скидка при 100% оплате на 2ю очередь строительства
До конца акции 508 дней
ЖК Avinion
Акция!
33 582 грн за м²
ЖК Avinion
Одесса, ул. Дача Ковалевского(Амундсена), 91
Скидка 30$/м² при 100% оплате (не действует на студии). Подробности в отделе продаж.
До конца акции 21 день
Клубный дом Biarritz
Вниманию инвесторов!
82 090 грн за м²
Клубный дом Biarritz
Одесса, бул. Французский, 67
Компания предоставляет отсрочку по финансовым платежам, а также освобождает инвесторов от пени и штрафов в этот период.
До конца акции 13 дней
ЖК Unity Towers
Акция!!!
55 970 грн за м²
ЖК Unity Towers
Одесса, плато Гагаринское, 5
Супер условия для покупки квартир: первый взнос от 14% и отсрочка платежей от 2 месяцев и более. Подробности в отделе продаж.
До конца акции 21 день
Подпишитесь и получайте обновления от ЖК KEKS
