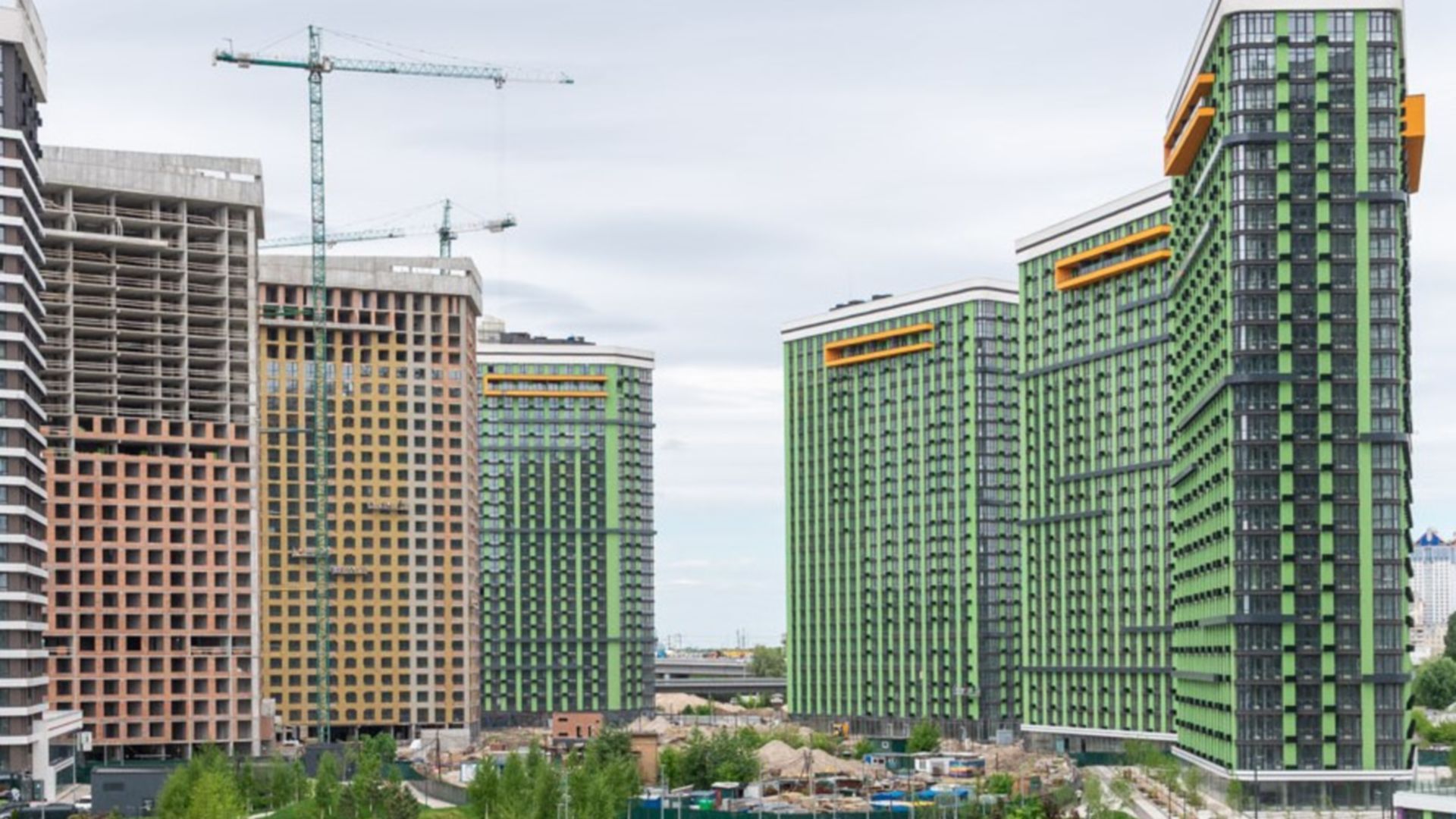

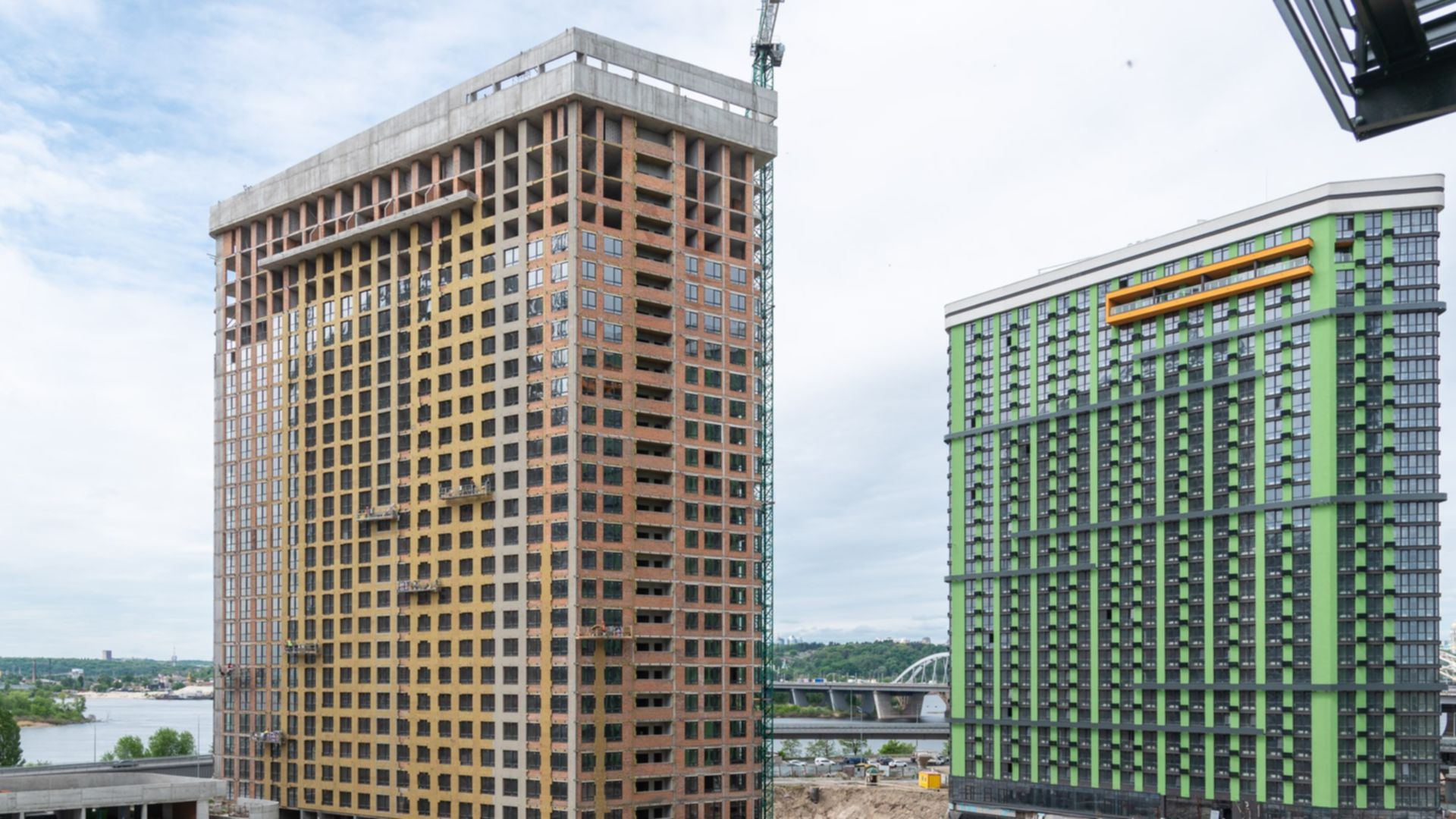

Мы используем cookie для того, чтобы вам было удобнее пользоваться сайтом Детальнее →
(067) xxx xx xx Позвонить
Отдел продаж работает с 9:00 Пн
Ход строительства проверен
Инспектор RIA.com лично посетил строительство
10 нояб 2020

Информация отдельно по секциям

Дом 1
Дата сдачи 2 кв. 2021
Технология монолитно-каркасная
Фасадные работы
Подтверждено застройщиком 8 апр 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
29 мая 2019
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
25 сен 2019
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
14 сен 2020
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
31 дек 2020
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
8 апр 2021
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
8 апр 2021
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
8 апр 2021
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 2
Дата сдачи 2 кв. 2021
Технология монолитно-каркасная
Фасадные работы
Подтверждено застройщиком 8 апр 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
29 мая 2019
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
29 июл 2019
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
14 сен 2020
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
8 апр 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
14 сен 2020
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
8 апр 2021
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
8 апр 2021
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 3
Дата сдачи 2 кв. 2021
Технология монолитно-каркасная
Фасадные работы
Подтверждено застройщиком 8 апр 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
29 мая 2019
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
30 янв 2020
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
14 сен 2020
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
8 апр 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
14 сен 2020
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
8 апр 2021
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
8 апр 2021
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 4
Дата сдачи 4 кв. 2021
Перенесено с 2 кв. 2021
Технология монолитно-каркасная
Фасадные работы
Подтверждено застройщиком 8 апр 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
29 мая 2019
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
14 мар 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
8 апр 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
8 апр 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
8 апр 2021
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
8 апр 2021
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 5
Дата сдачи 3 кв. 2022
Перенесено с 4 кв. 2021
Технология монолитно-каркасная
Фасадные работы
Подтверждено застройщиком 8 апр 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
14 мар 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
8 апр 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
8 апр 2021
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
8 апр 2021
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
8 апр 2021
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 6
Дата сдачи 3 кв. 2022
Перенесено с 2 кв. 2022
Технология монолитно-каркасная
Фасадные работы
Подтверждено застройщиком 8 апр 2021
4 янв 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
8 апр 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
8 апр 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
8 апр 2021
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 9
Дата сдачи 4 кв. 2023
Технология монолитно-каркасная
Возведение внешних стен
Подтверждено застройщиком 8 апр 2021
4 янв 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
8 апр 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
8 апр 2021
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 10
Дата сдачи 4 кв. 2023
Технология монолитно-каркасная
Возведение фундамента
Подтверждено застройщиком 8 апр 2021
4 янв 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
8 апр 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 12
Дата сдачи 4 кв. 2023
Технология монолитно-каркасная
Возведение фундамента
Подтверждено застройщиком 8 апр 2021
4 янв 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
8 апр 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Дом 13
Дата сдачи 4 кв. 2023
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 4 янв 2021
4 янв 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
