Хід будівництва ЖК Трояндовий

від 920 000 грнвід 28 060 $від 20 000 грн за м²від 610 $ за м²
Охорона15 хв до м.ЛісоваПоруч озеро та лісВідеоспостереження20 хв на авто до КиєваРозвинена інфраструктураКожна квартира з власною прибудинковою територією

Хід будівництва ЖК Трояндовий

28 червня 2022 року спеціалісти DOM.RIA особисто перевірили етап будівництва

Інформація по секціям

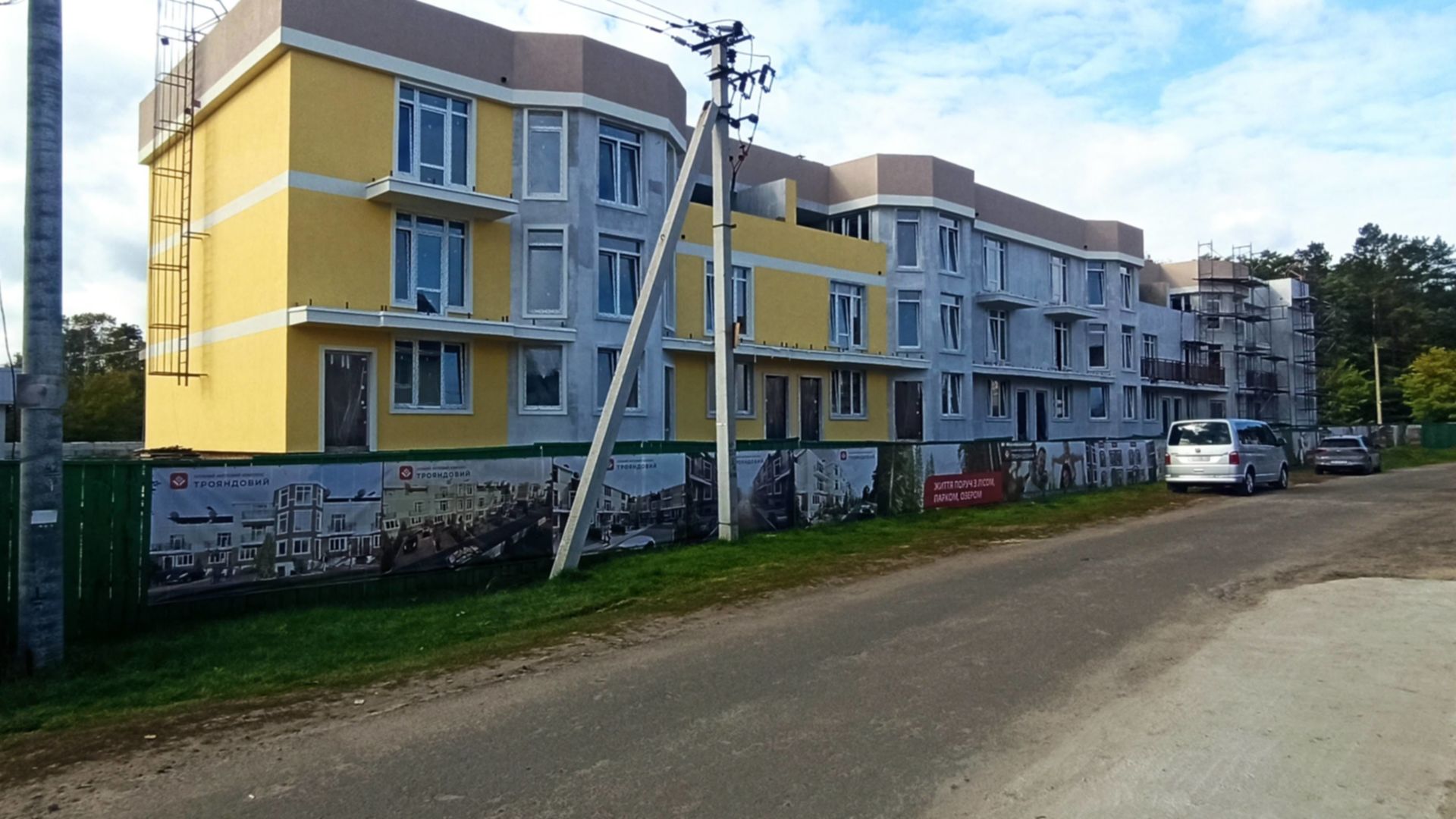

Секція 1, черга 1

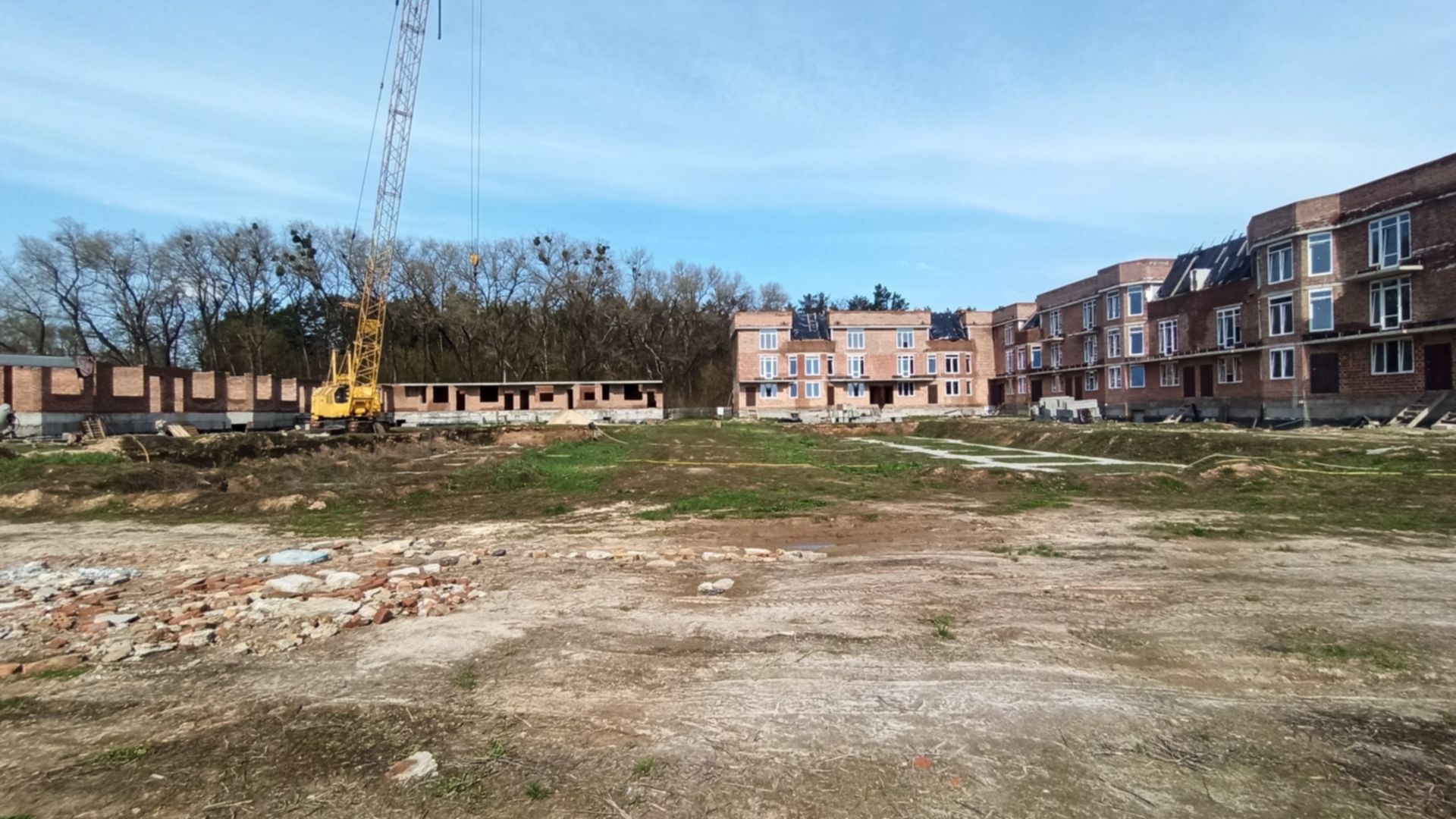

Дата здачі 4 кв. 2022
Перенесено з 2 кв. 2022
Перенесено з 3 кв. 2021
Перенесено з 2 кв. 2021
Перенесено з 1 кв. 2021
Перенесено 4 рази

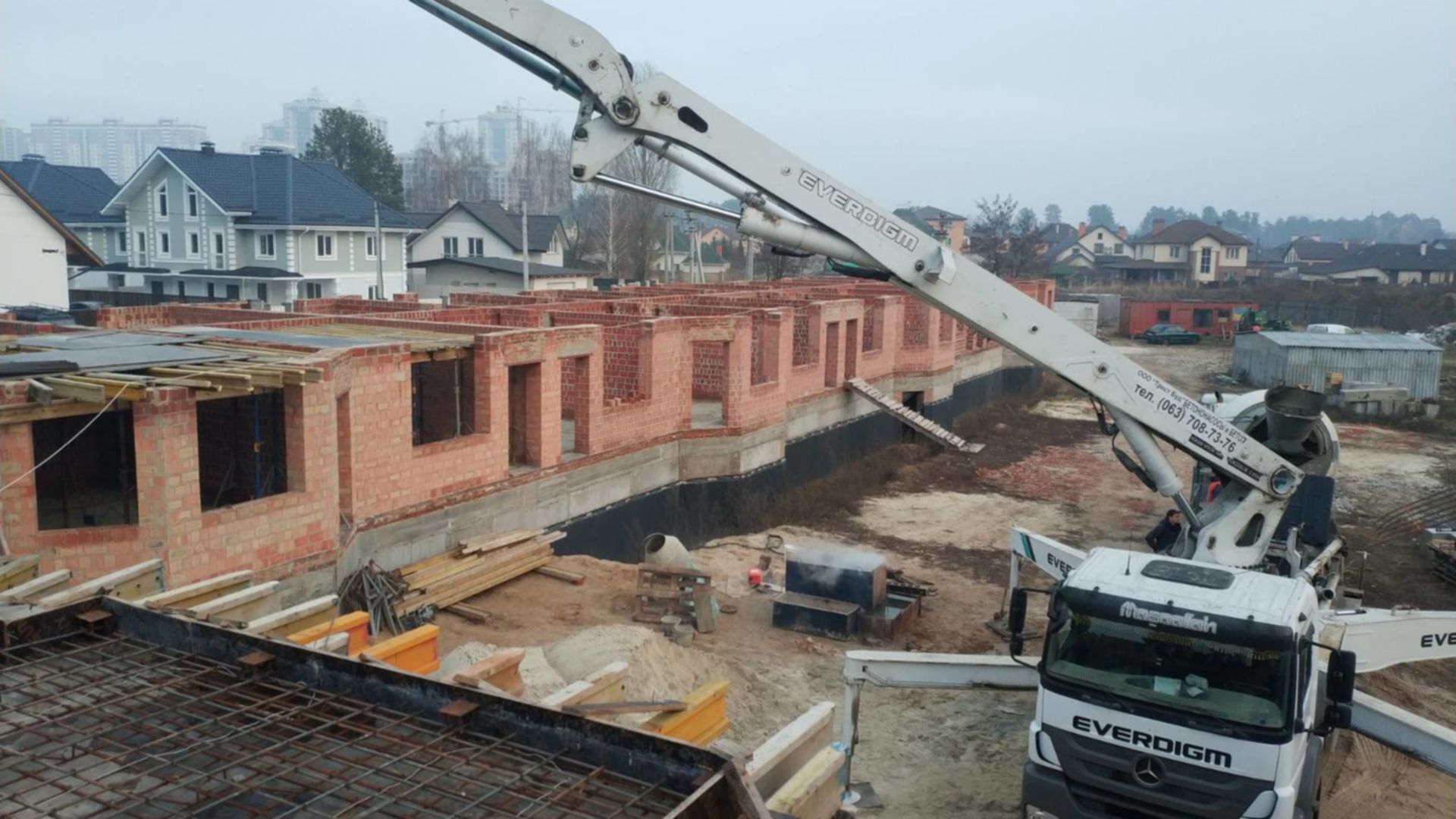

Технологія монолітно - каркасна

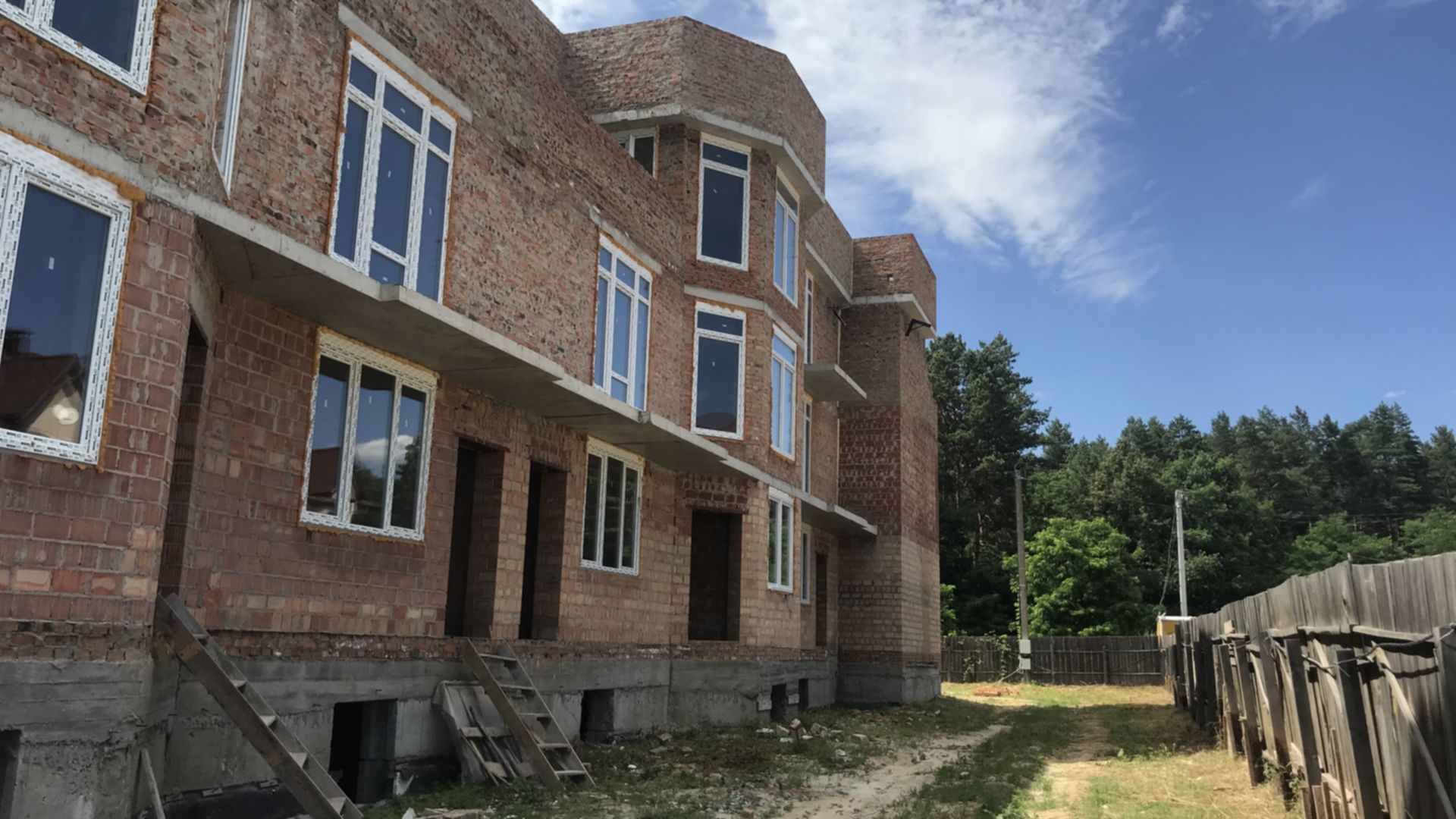

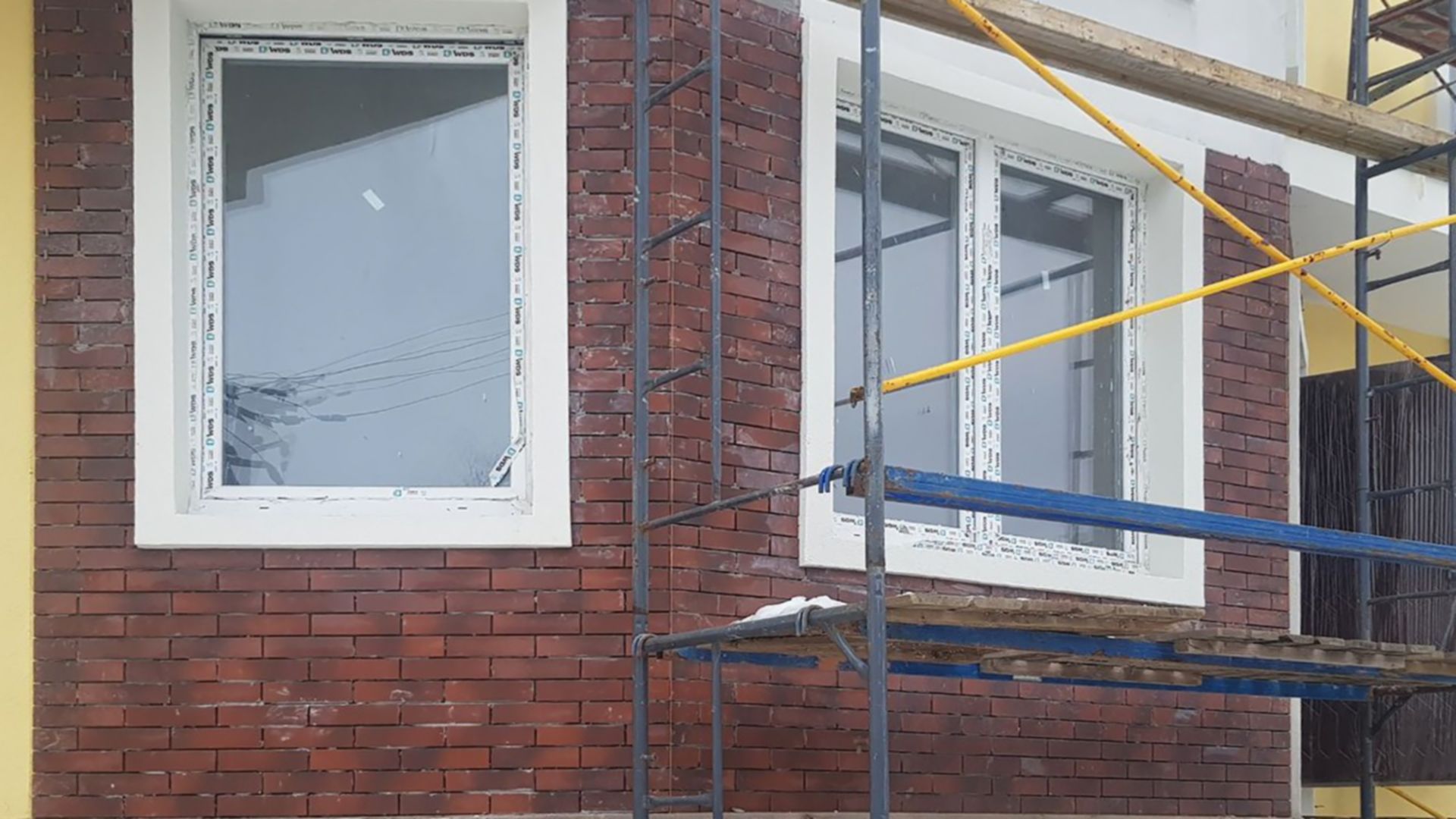

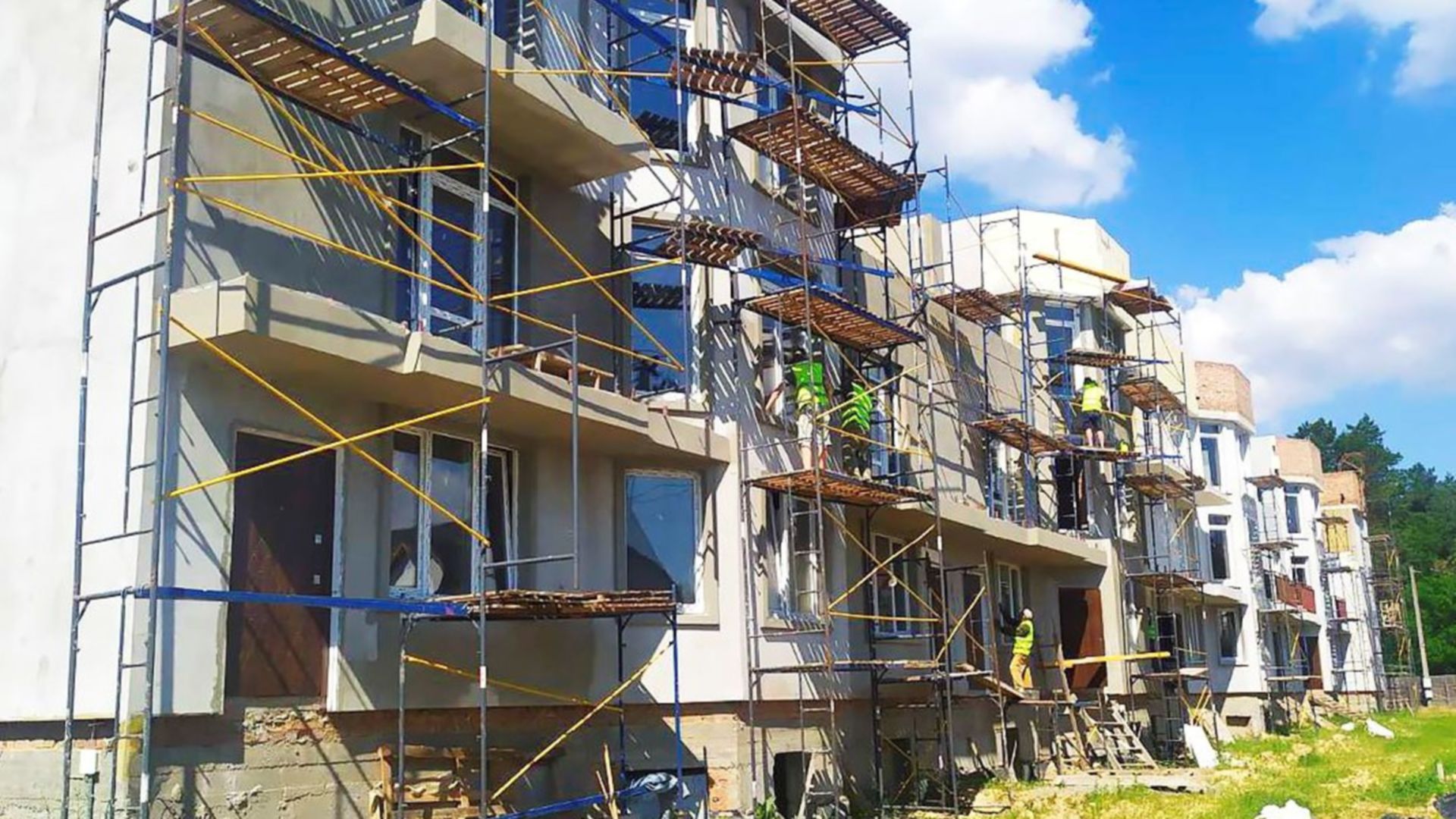

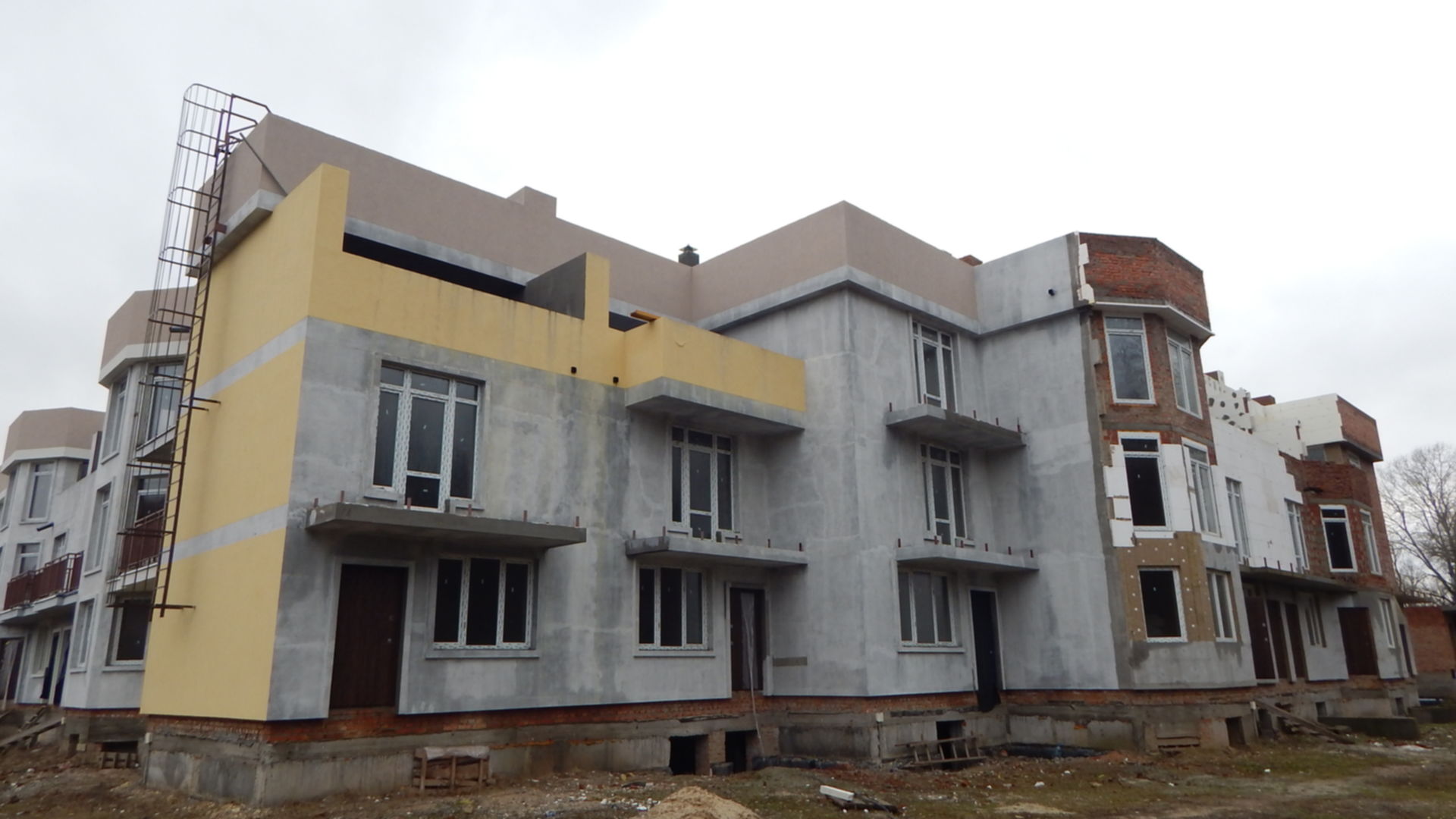

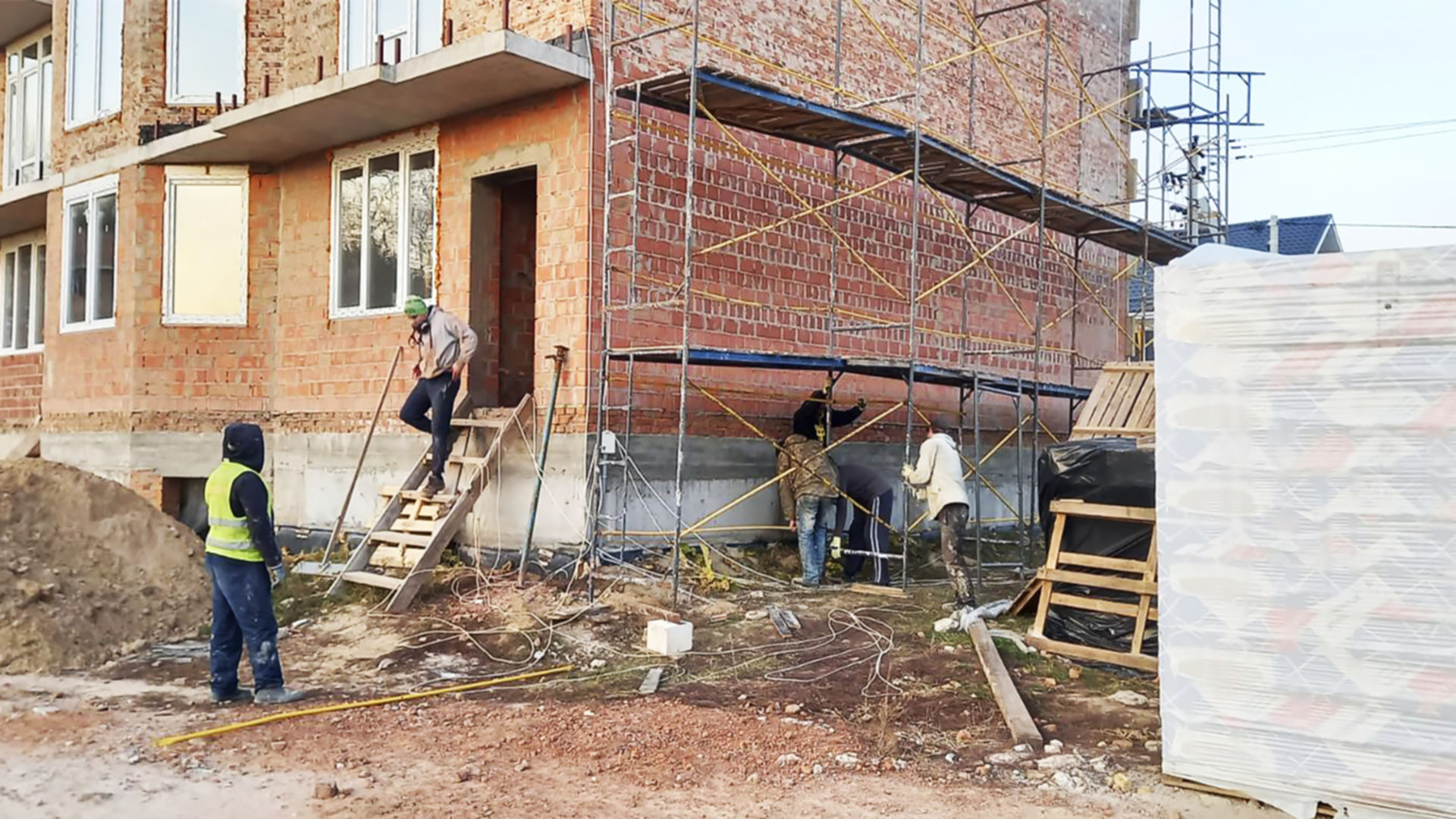

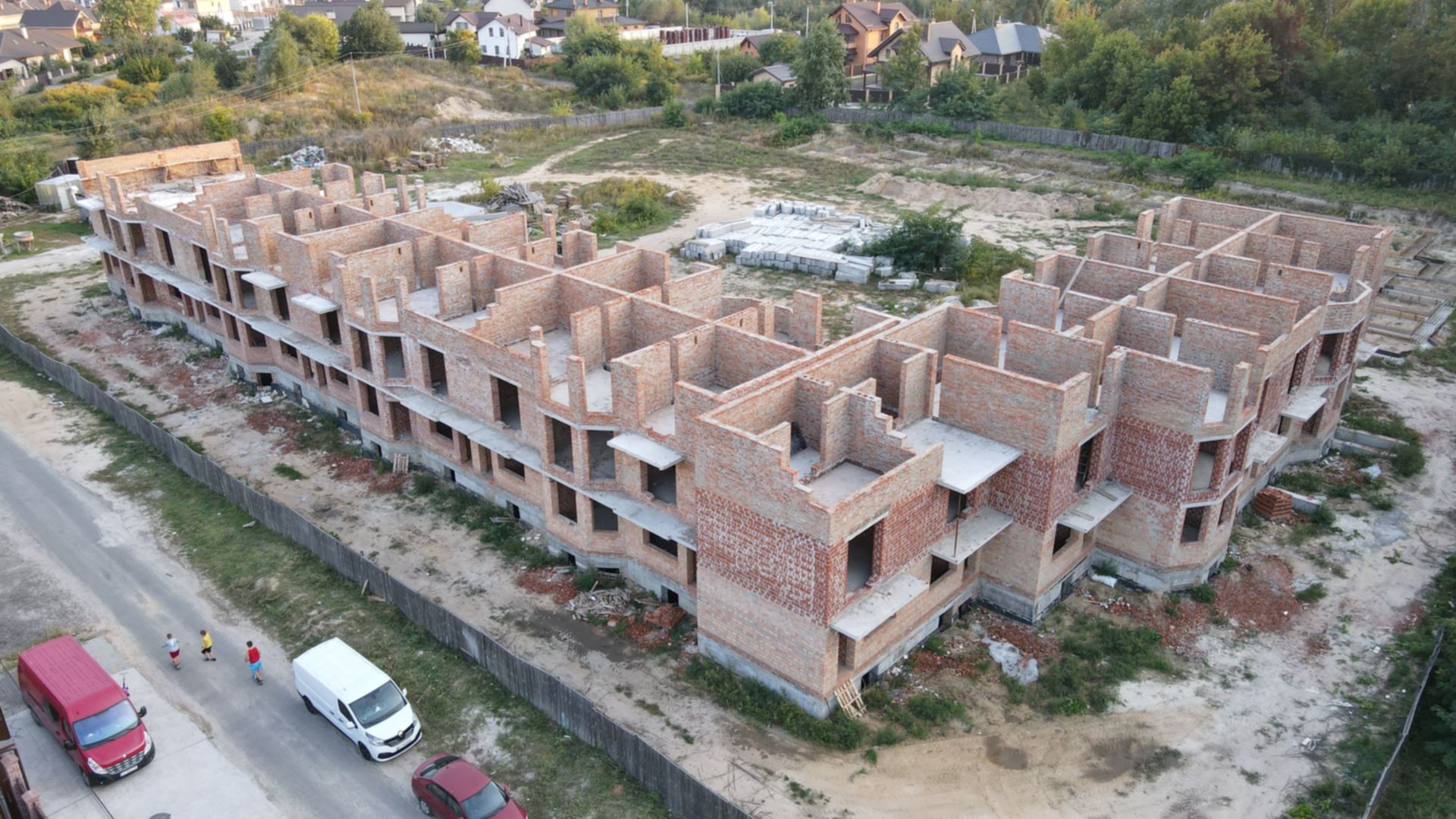

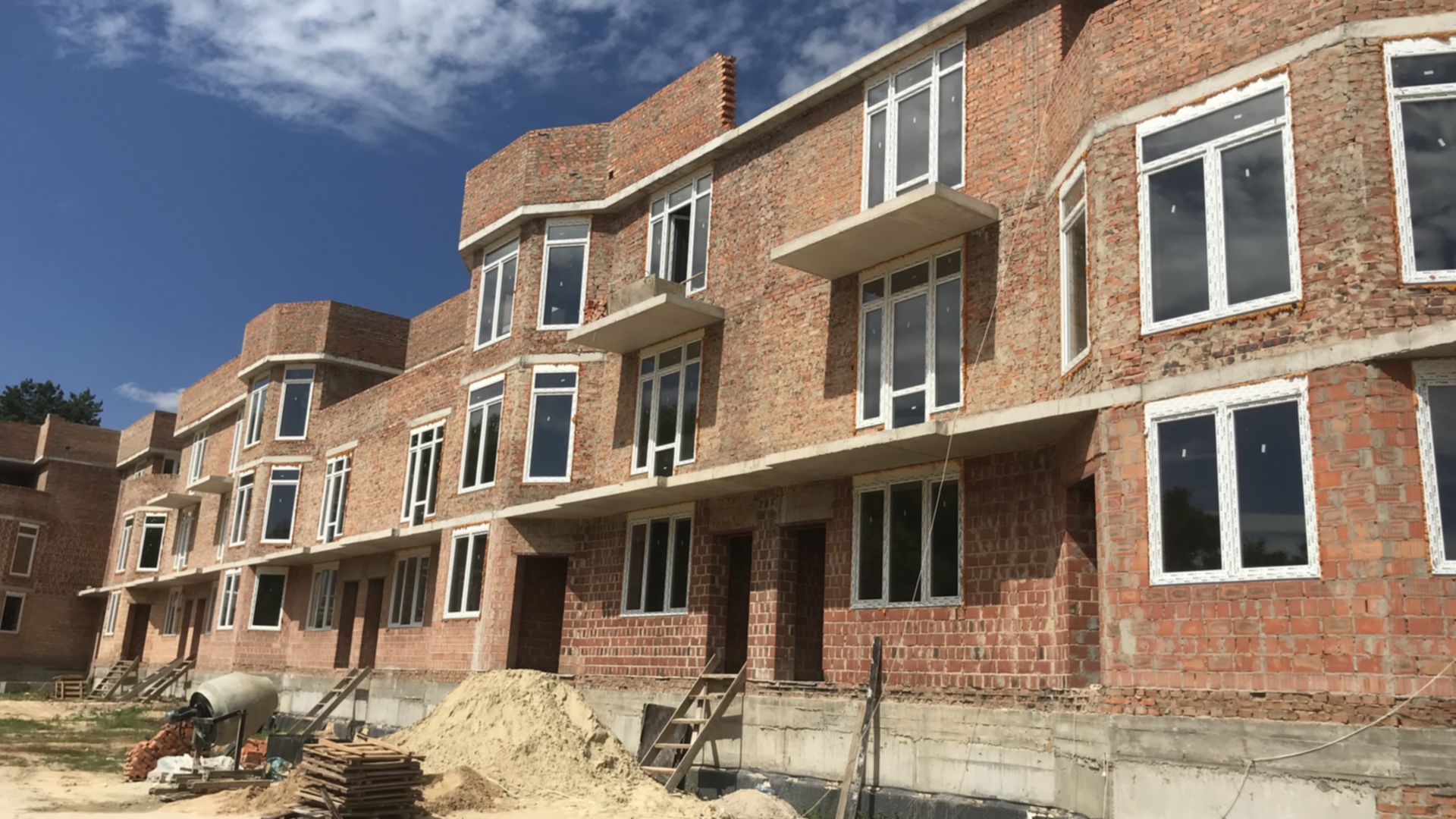

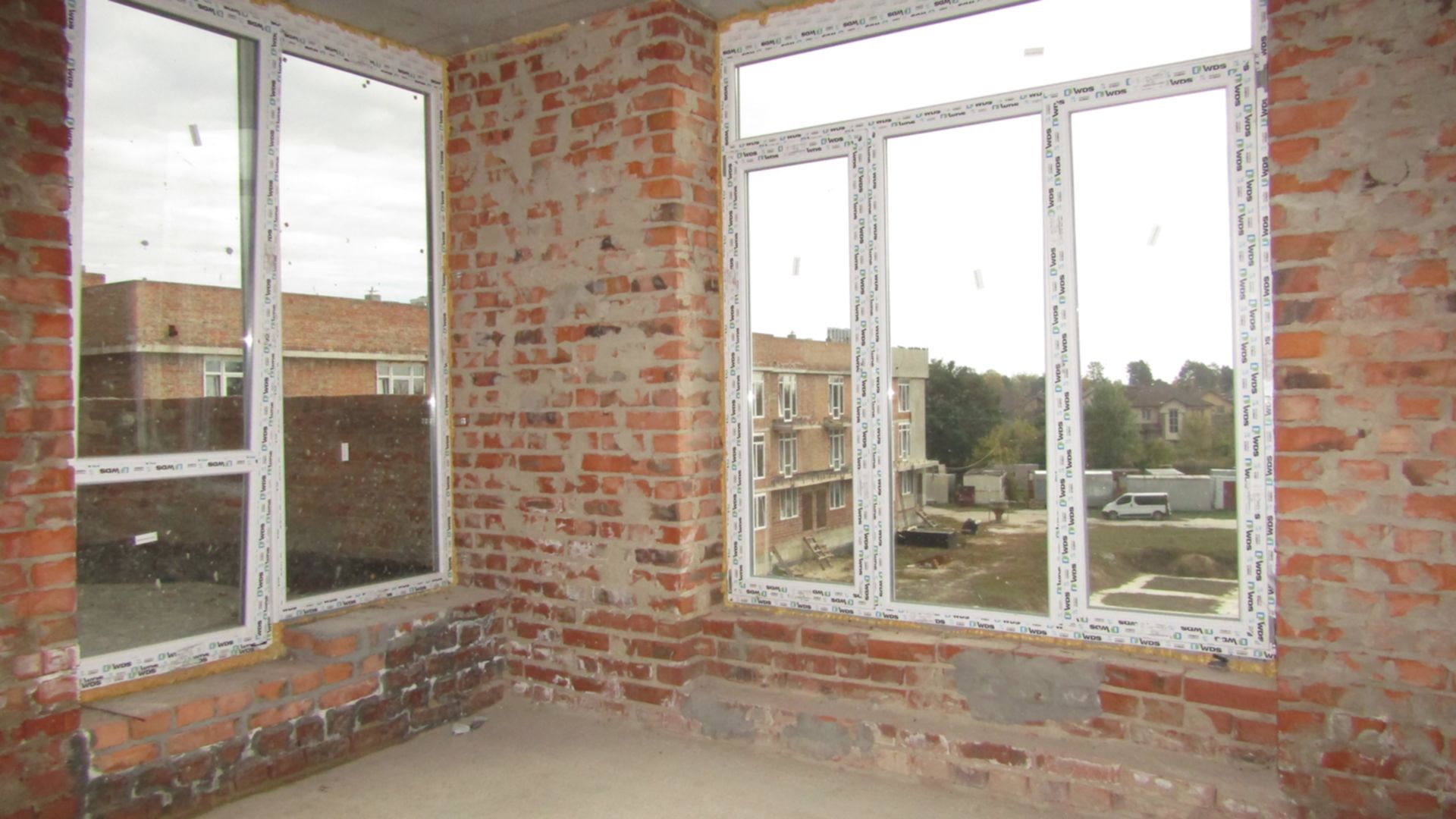

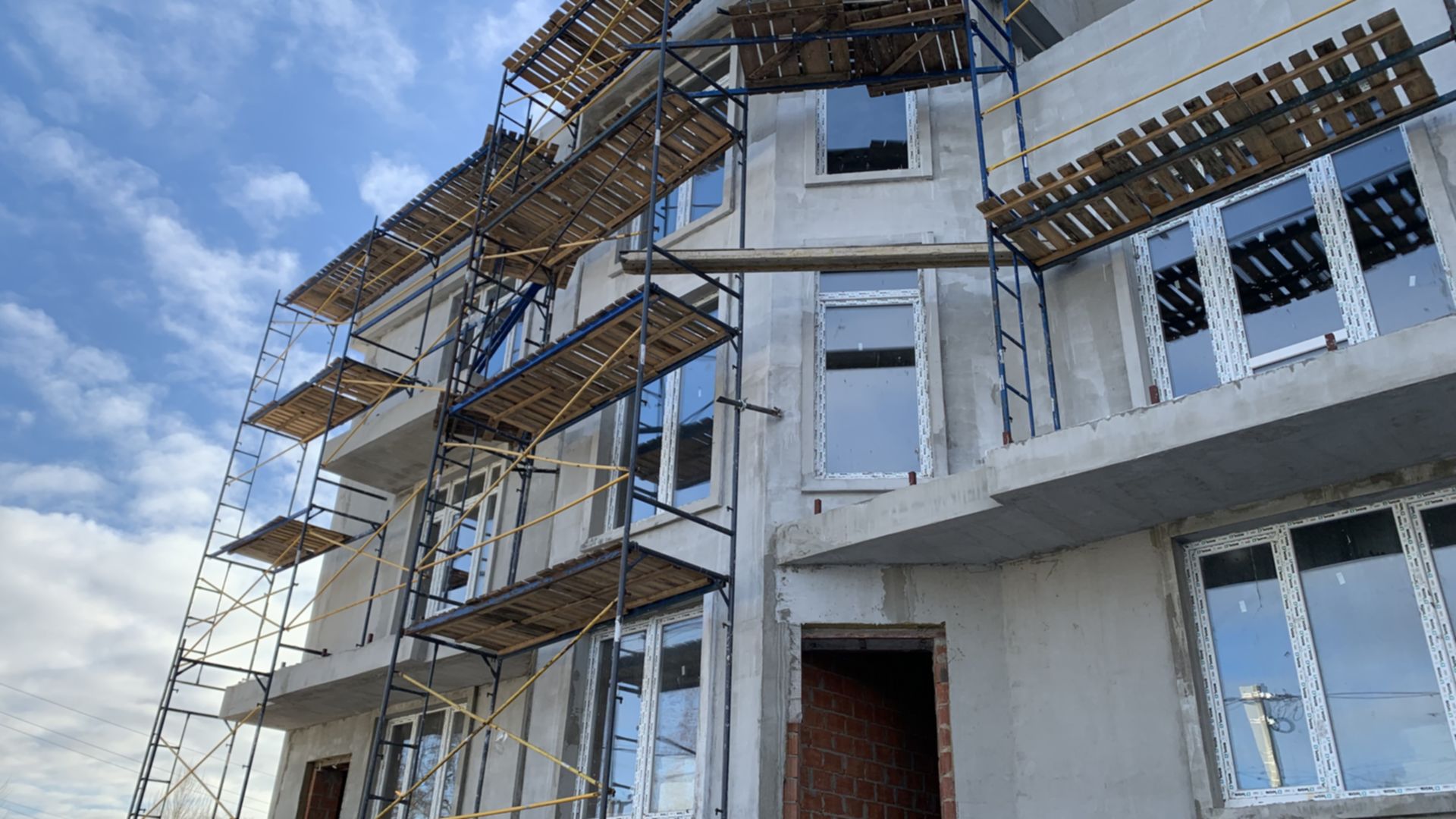

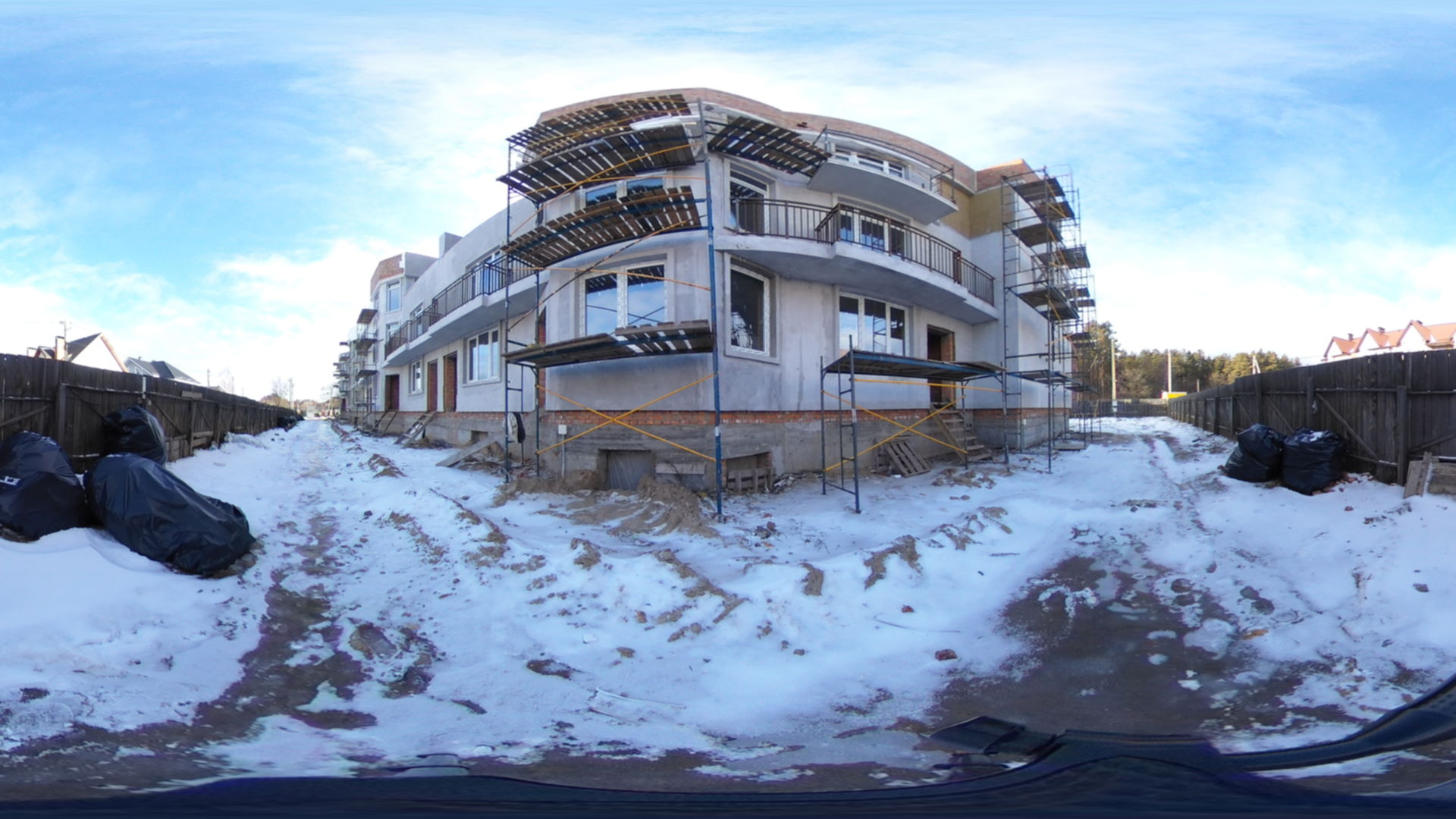

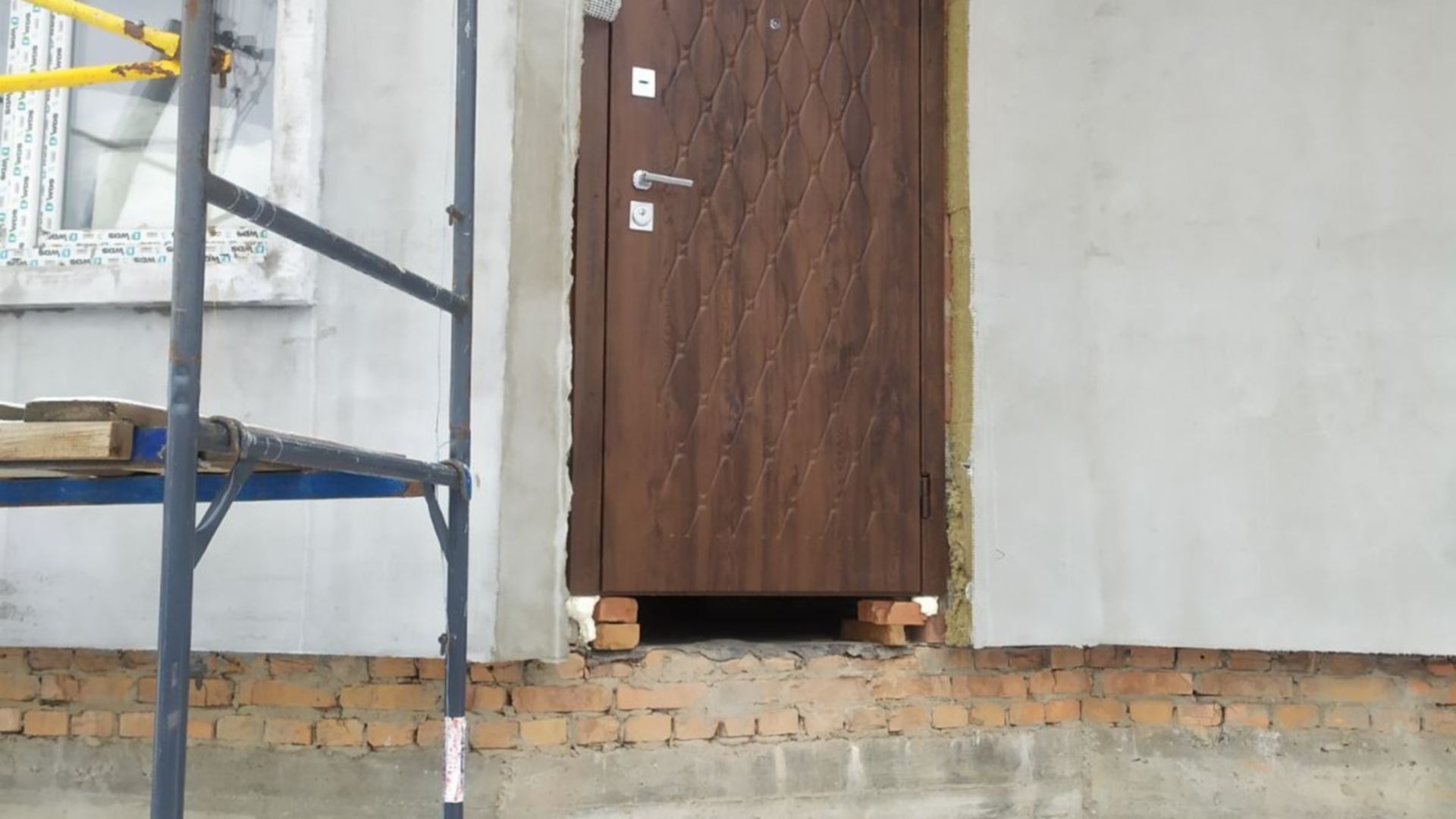

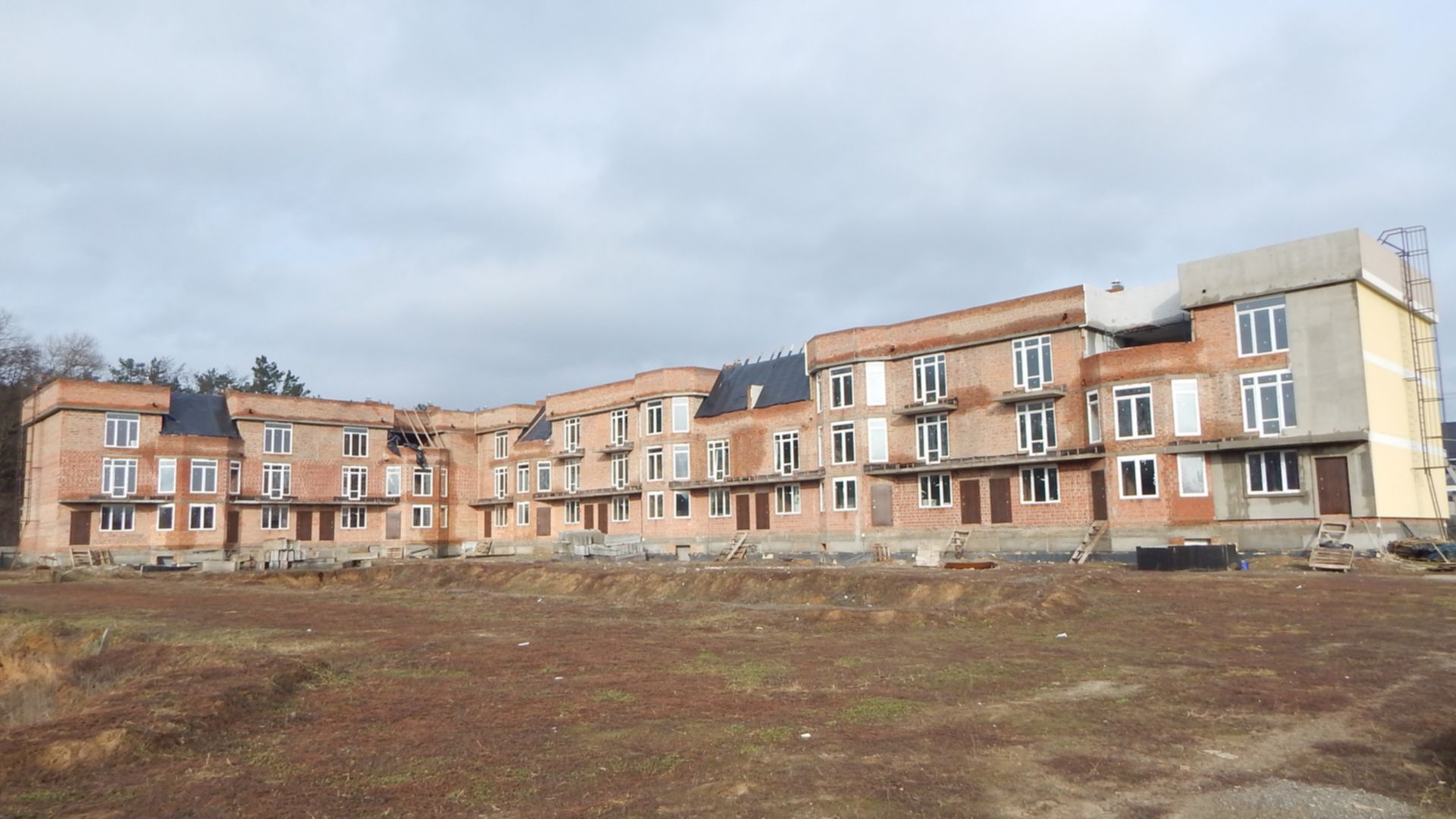

Фасадні роботи
Підтверджено забудовником 28 черв 2022
Хід будівництва

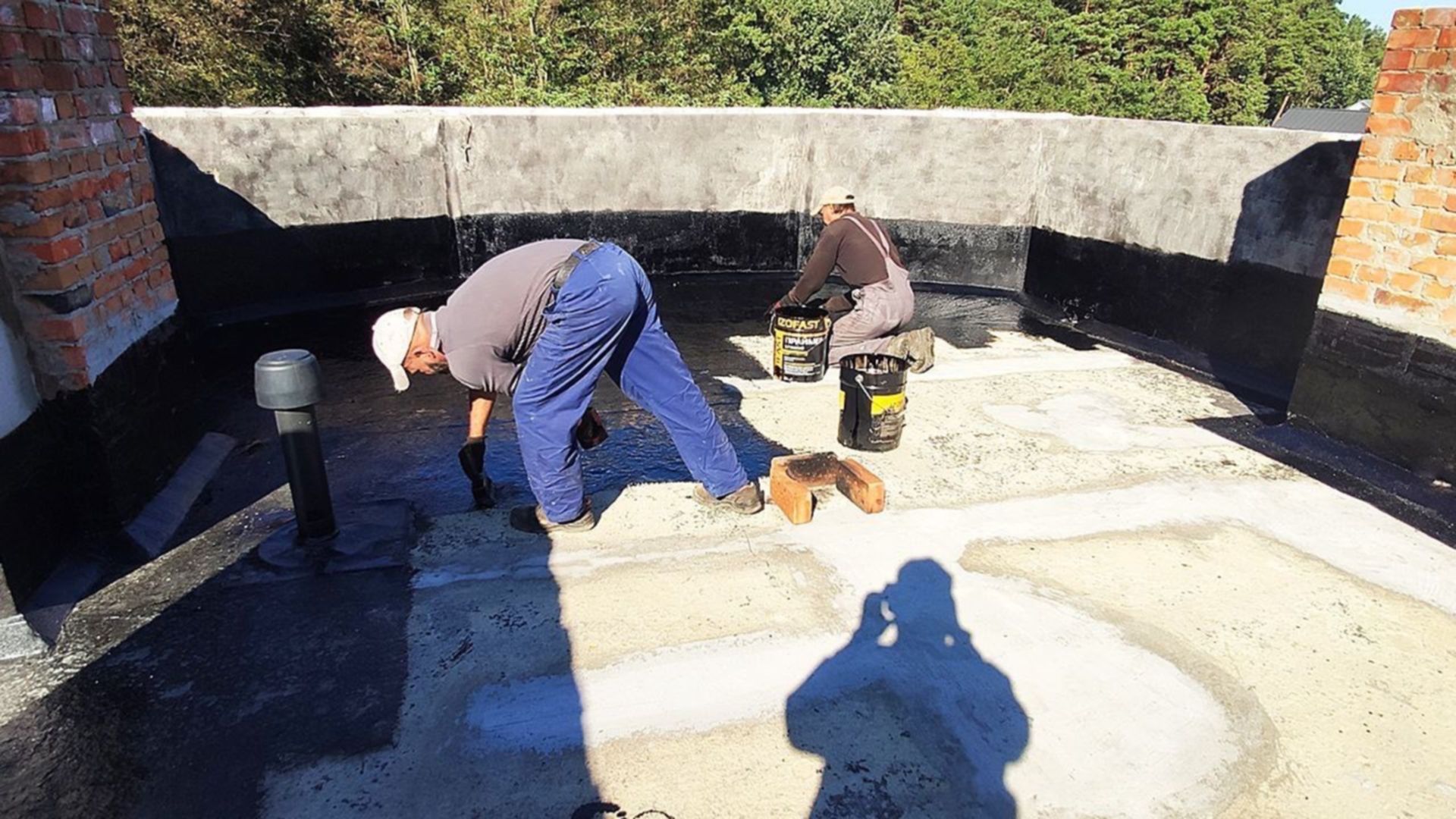

Фасадні роботи

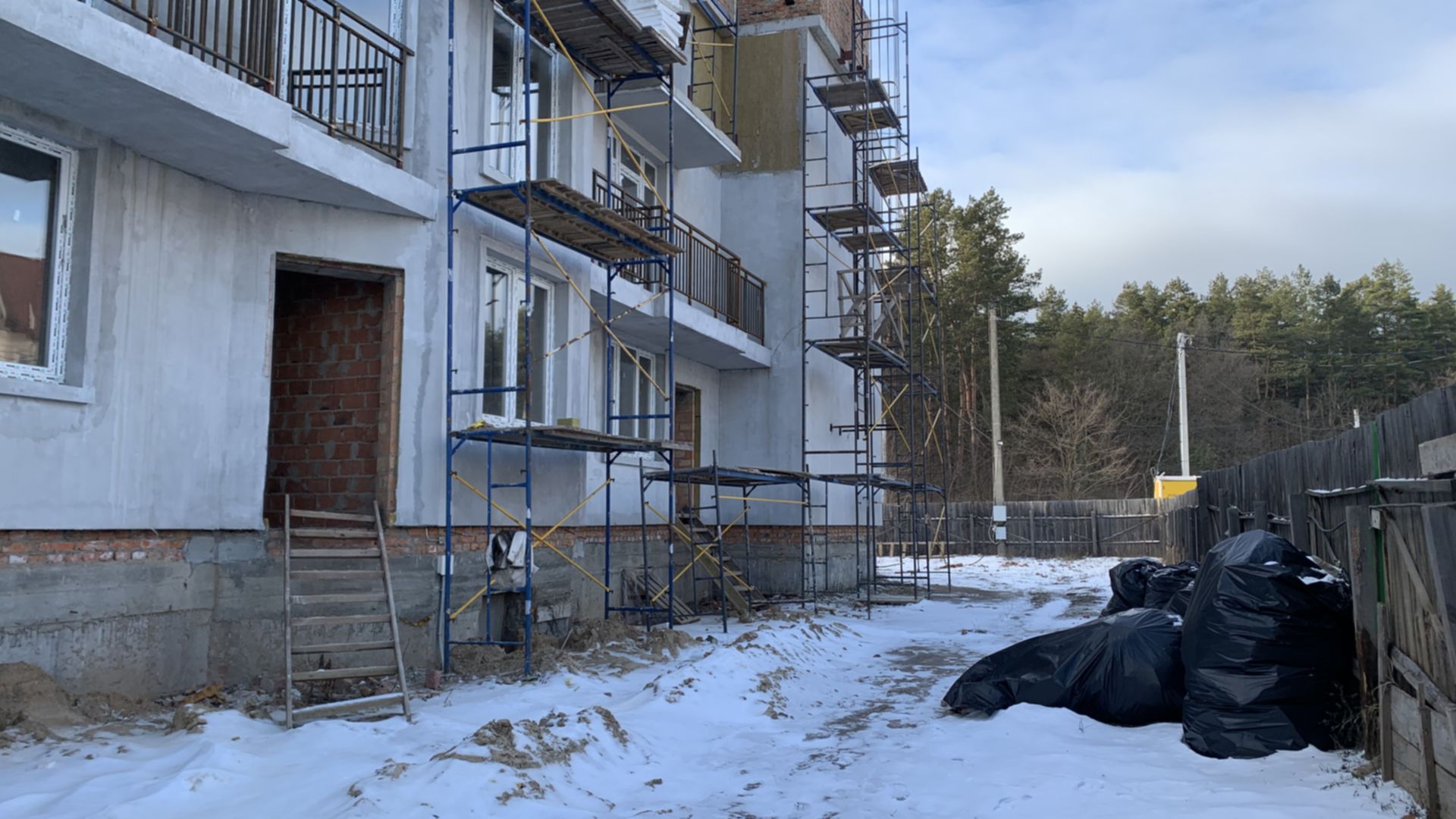

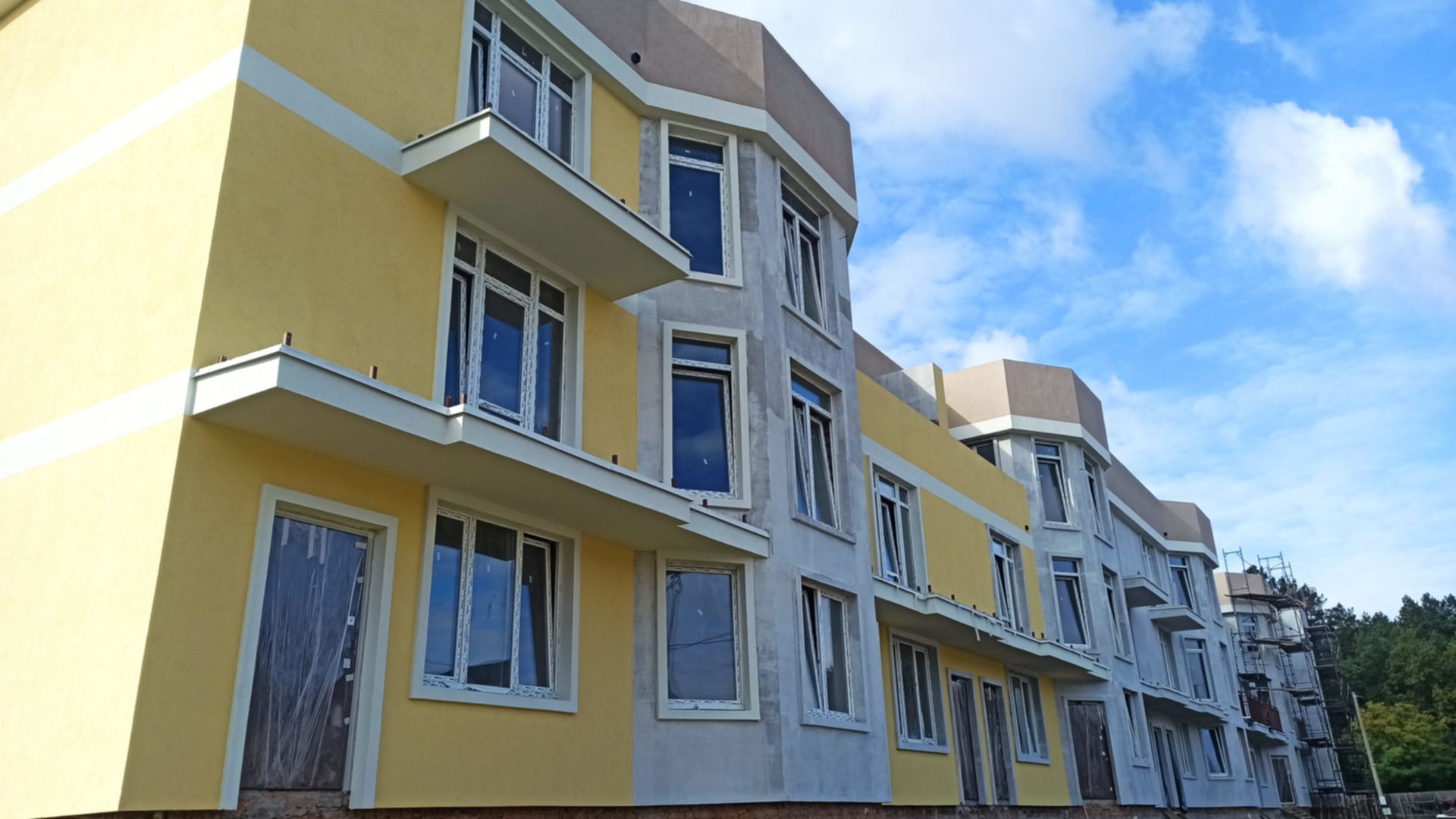

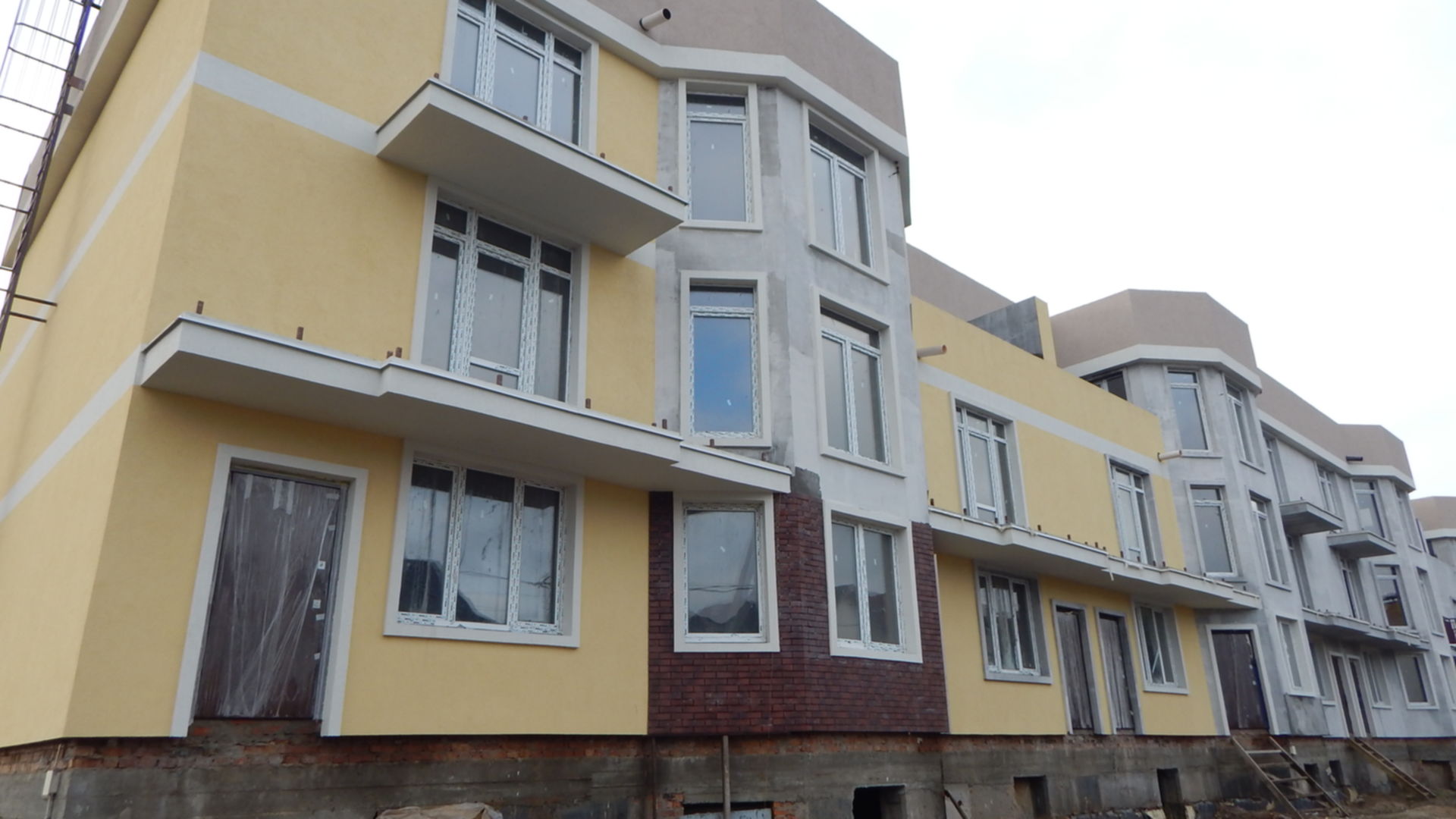

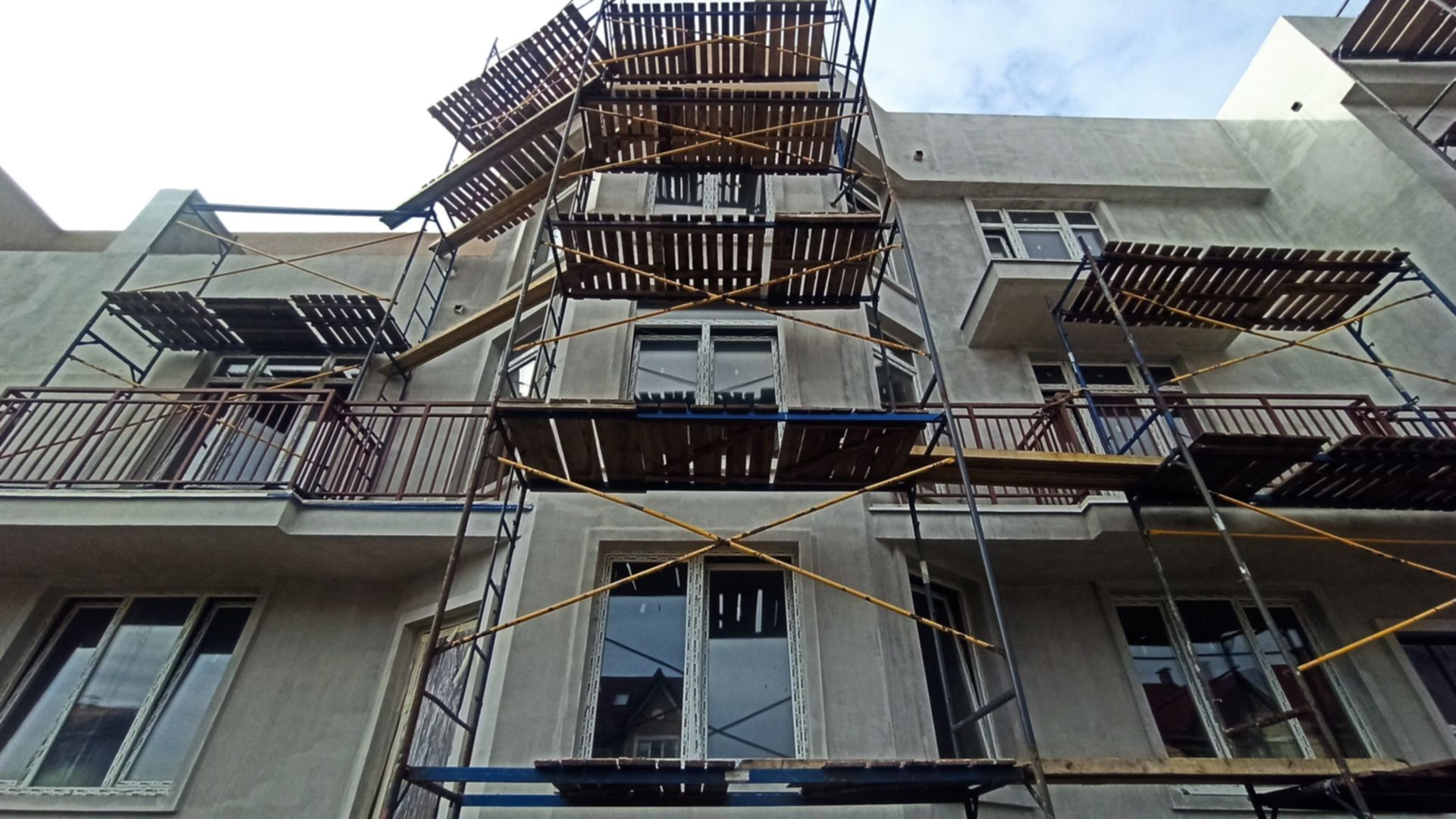

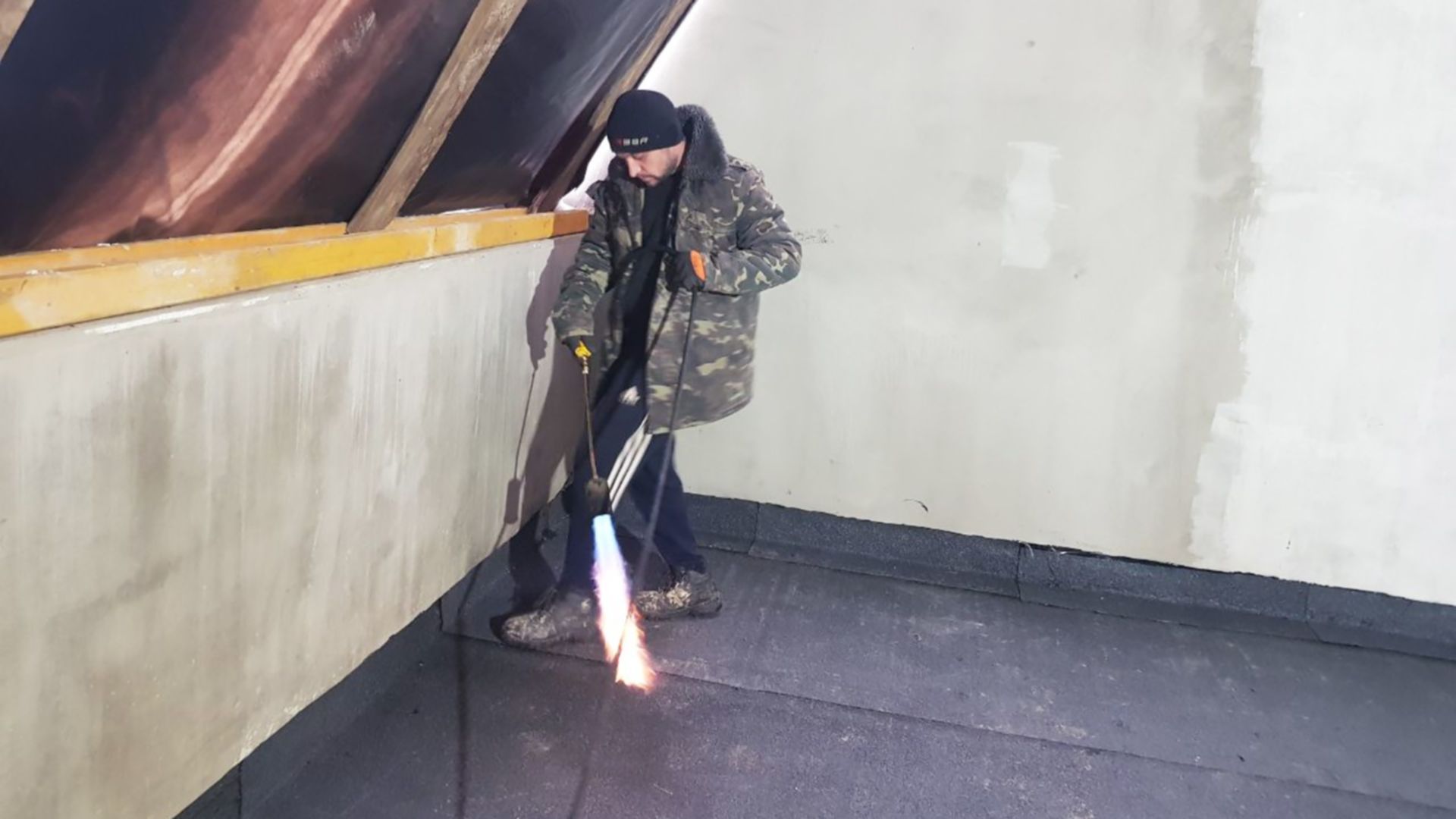

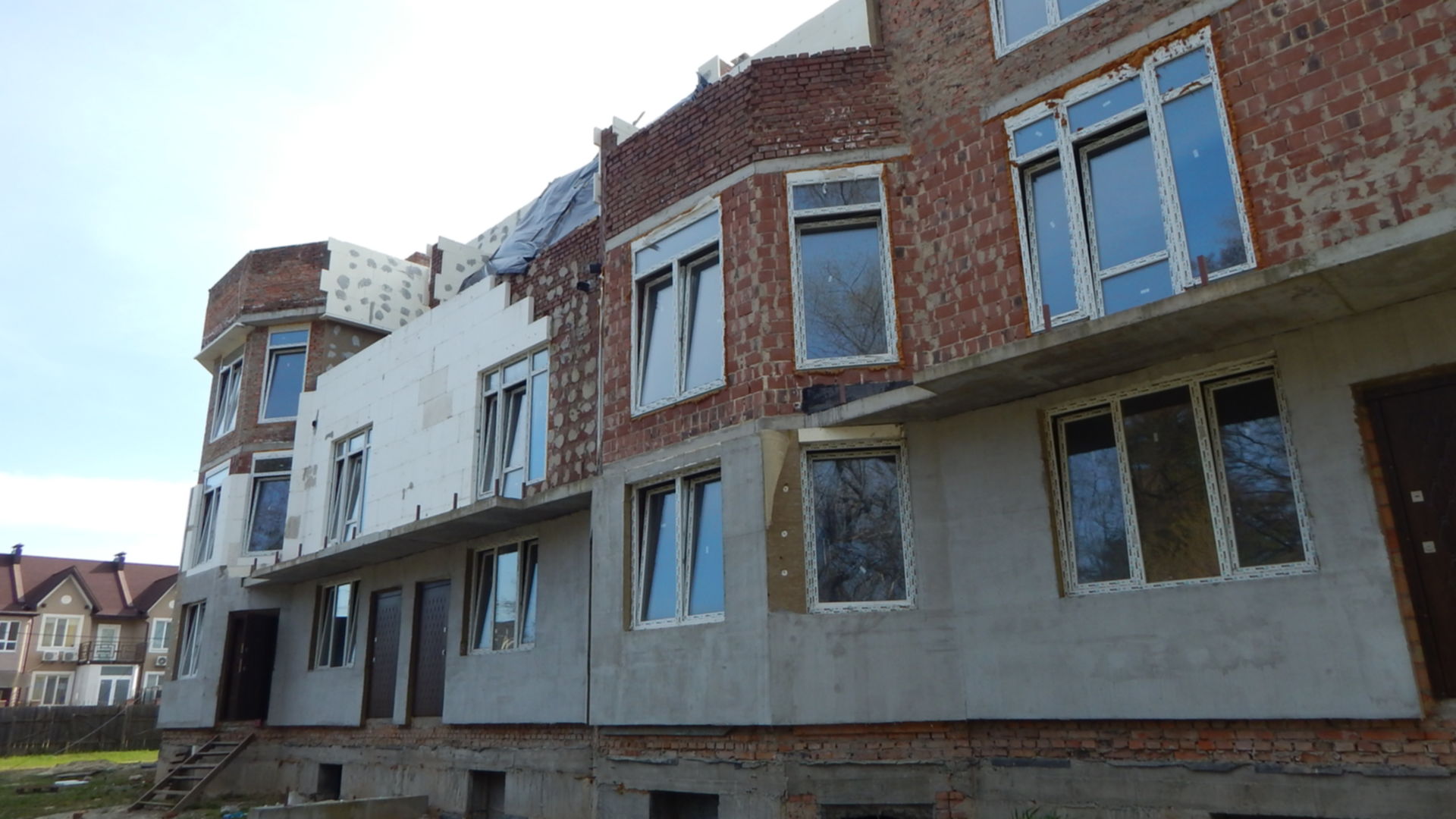

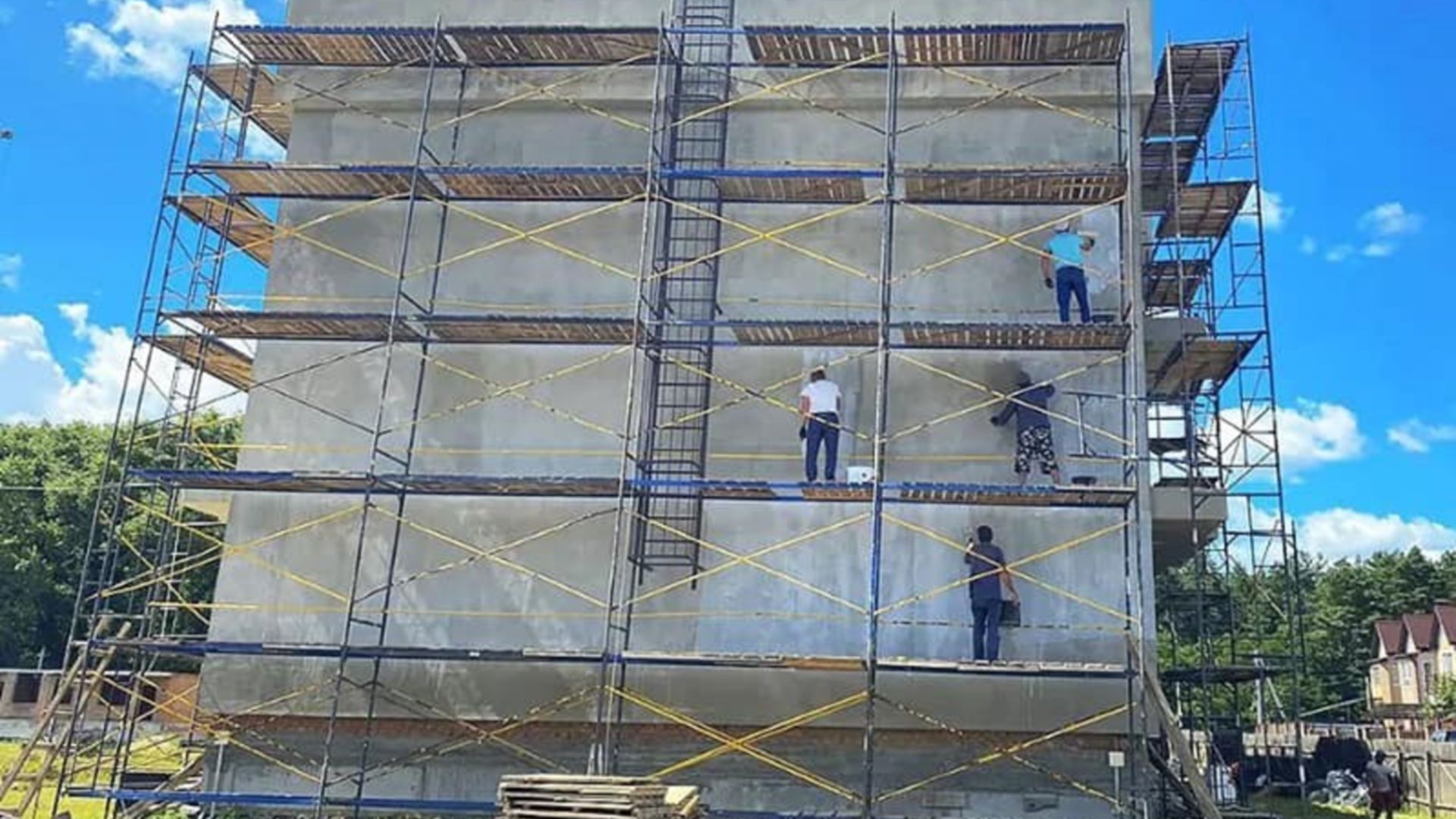

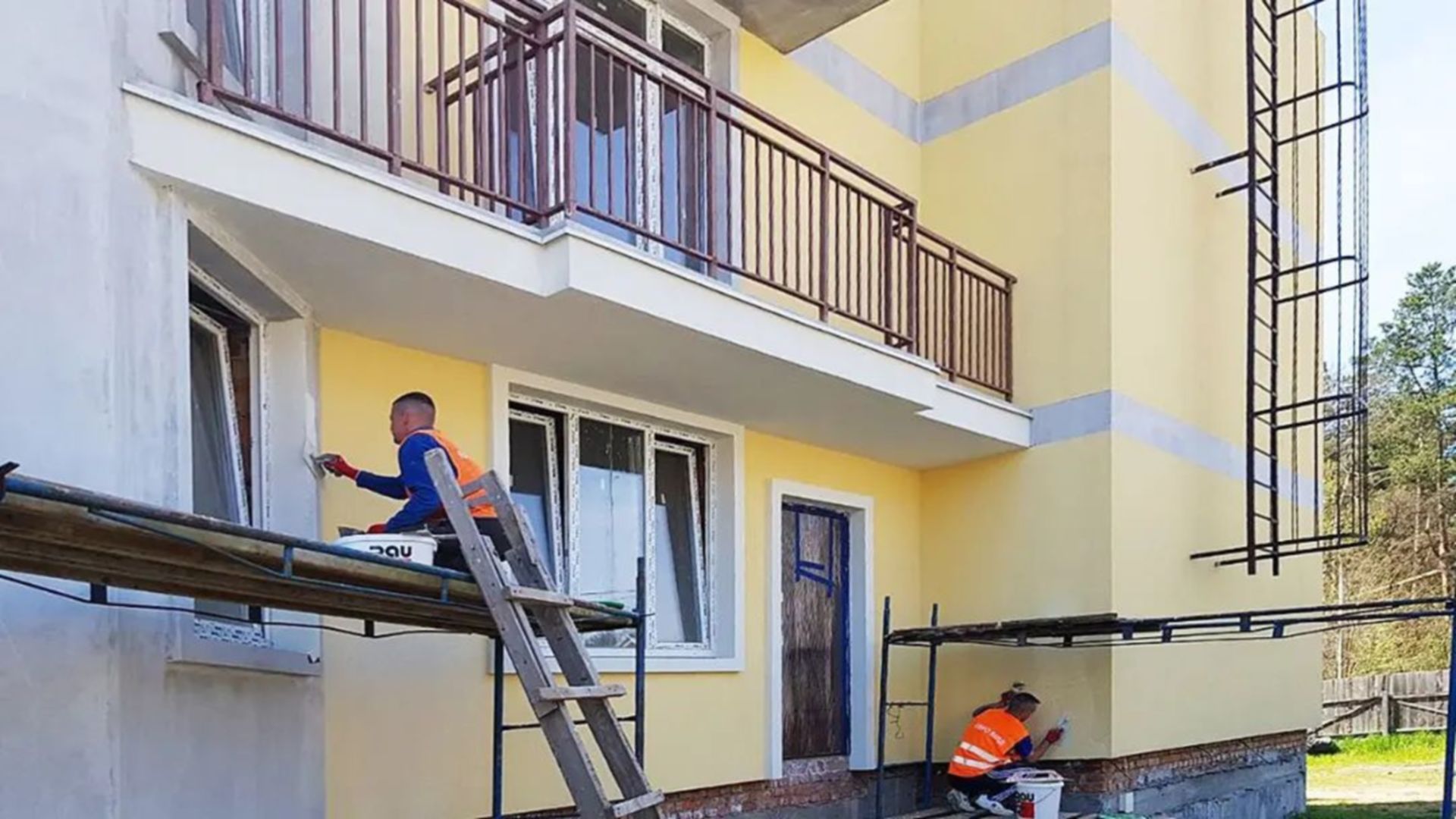

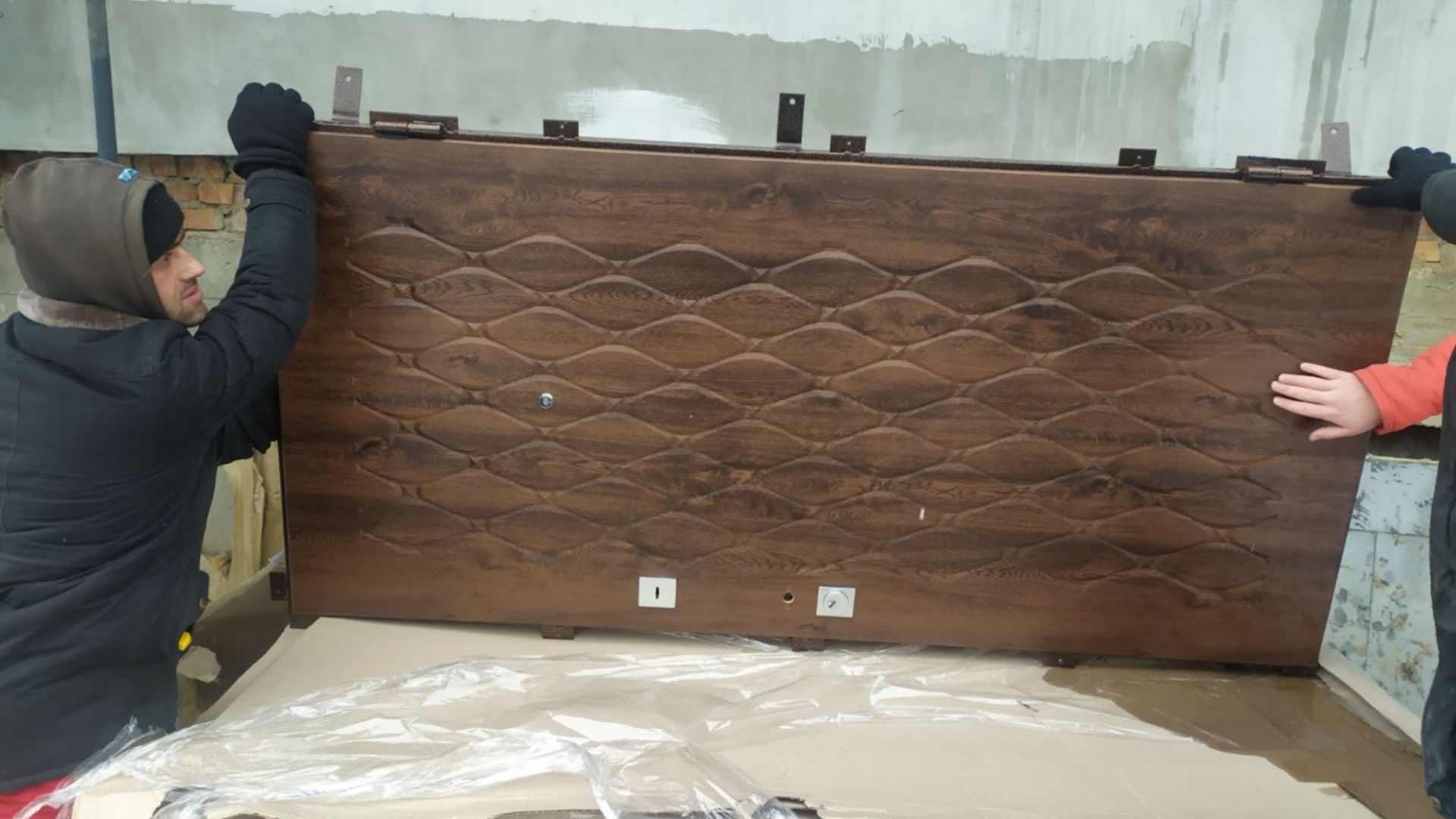

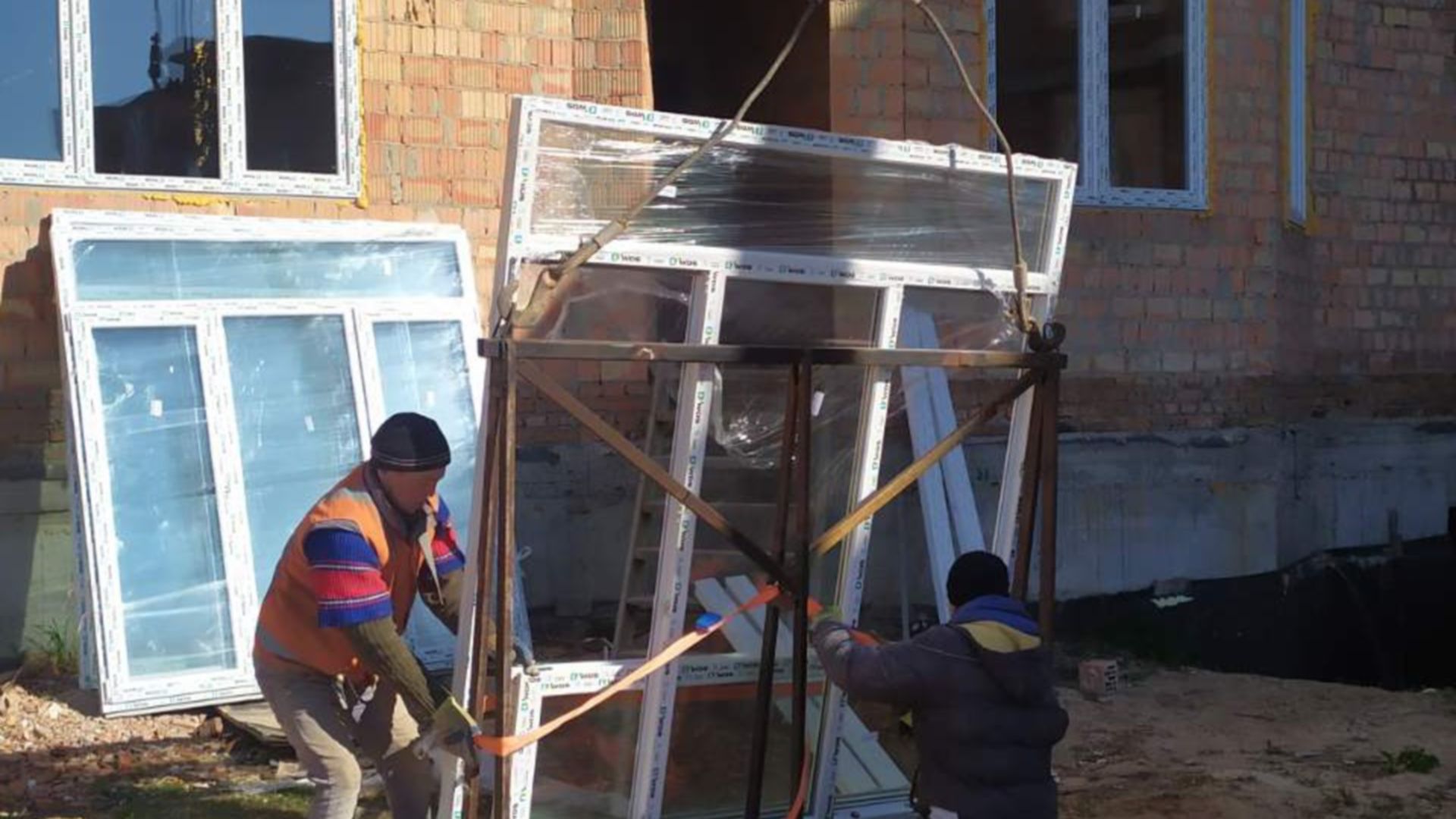

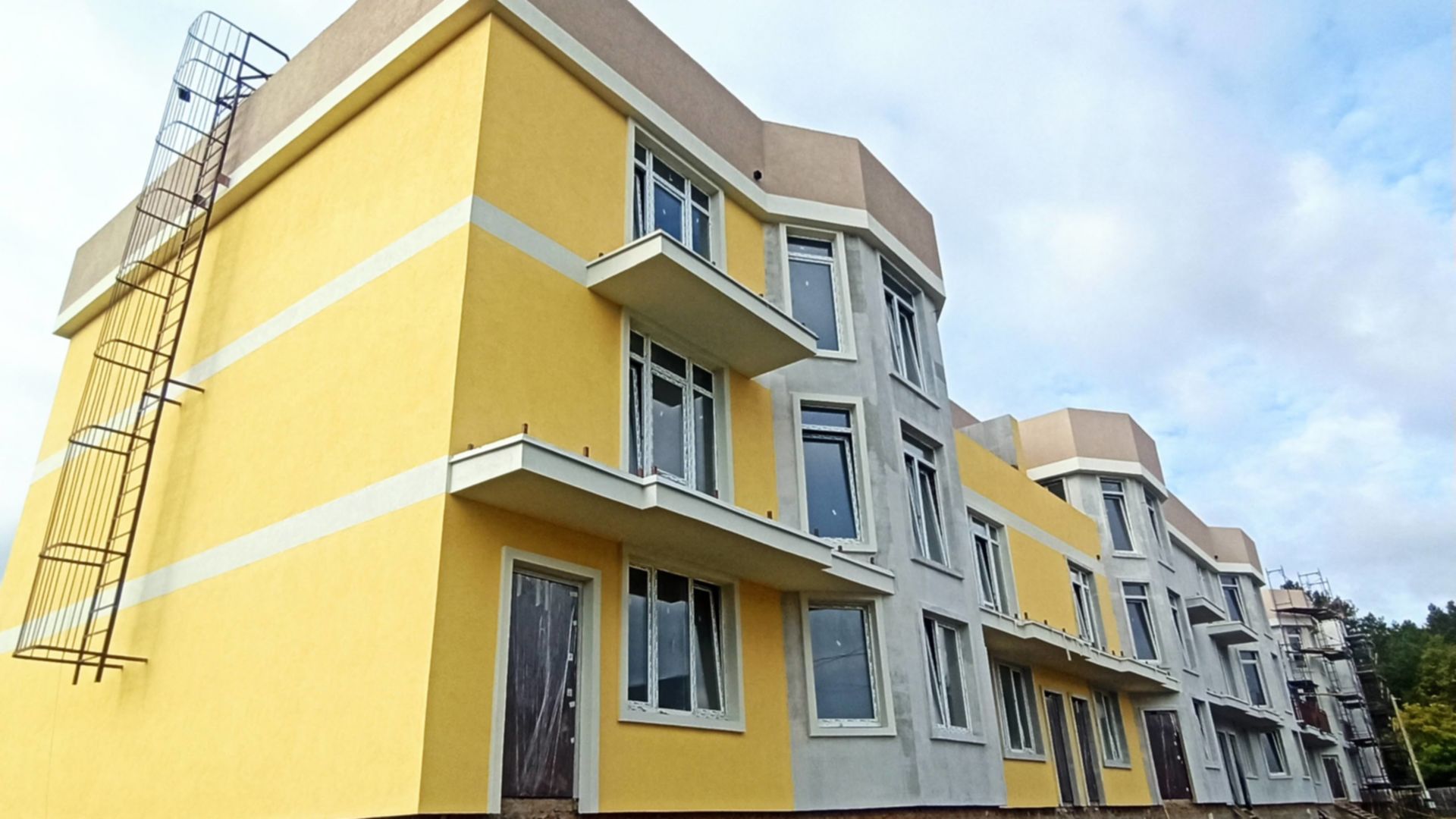

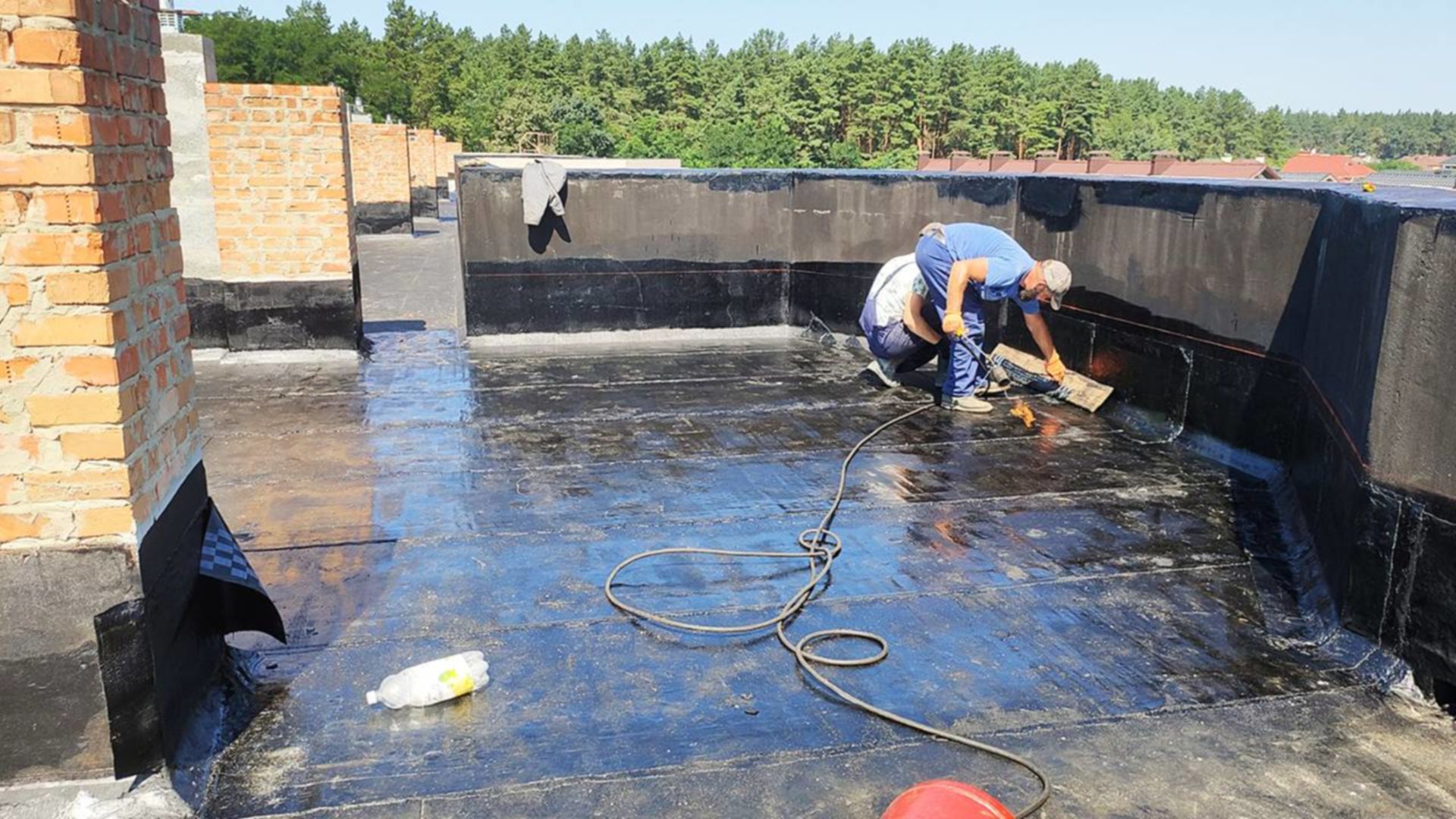

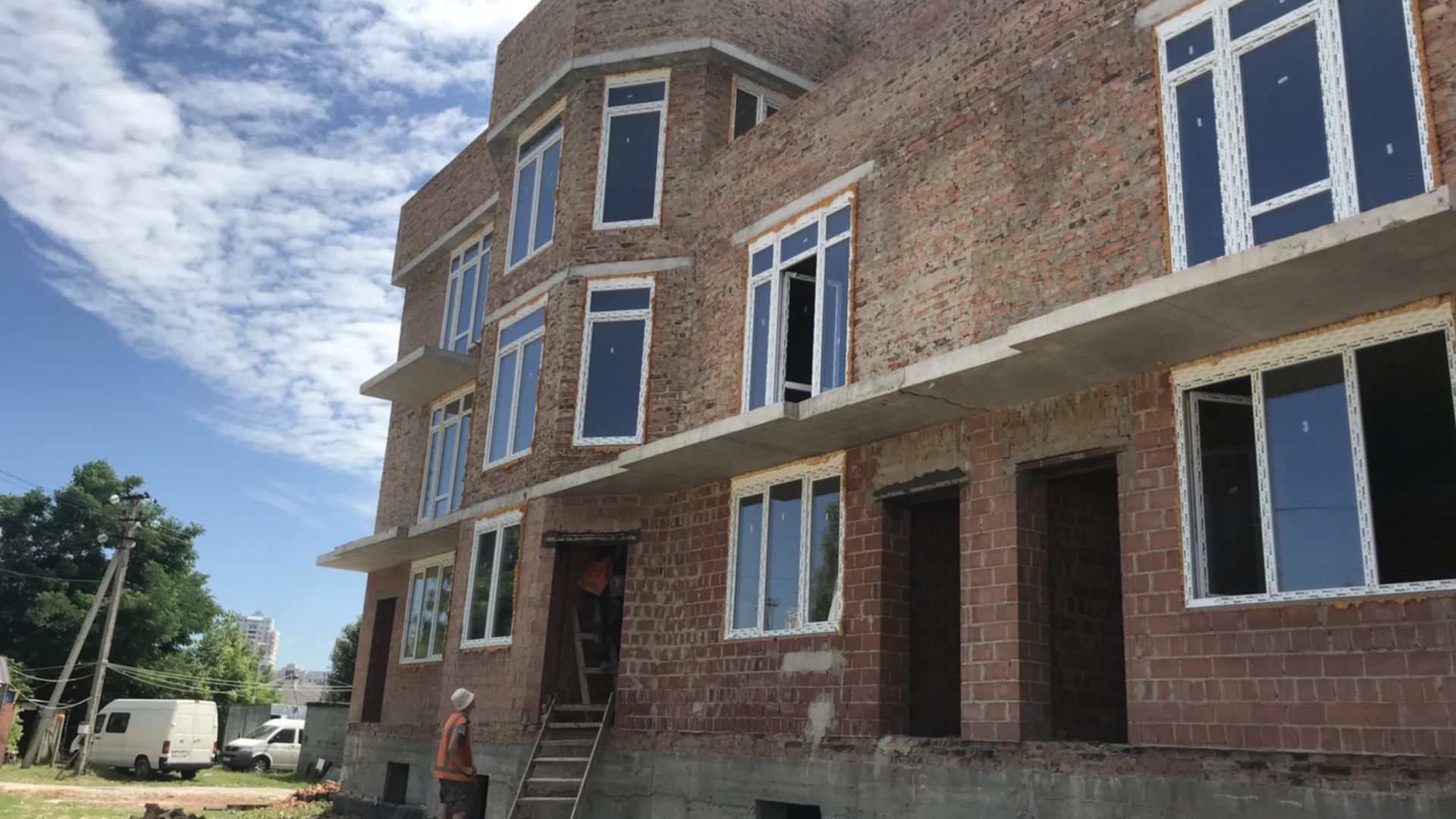

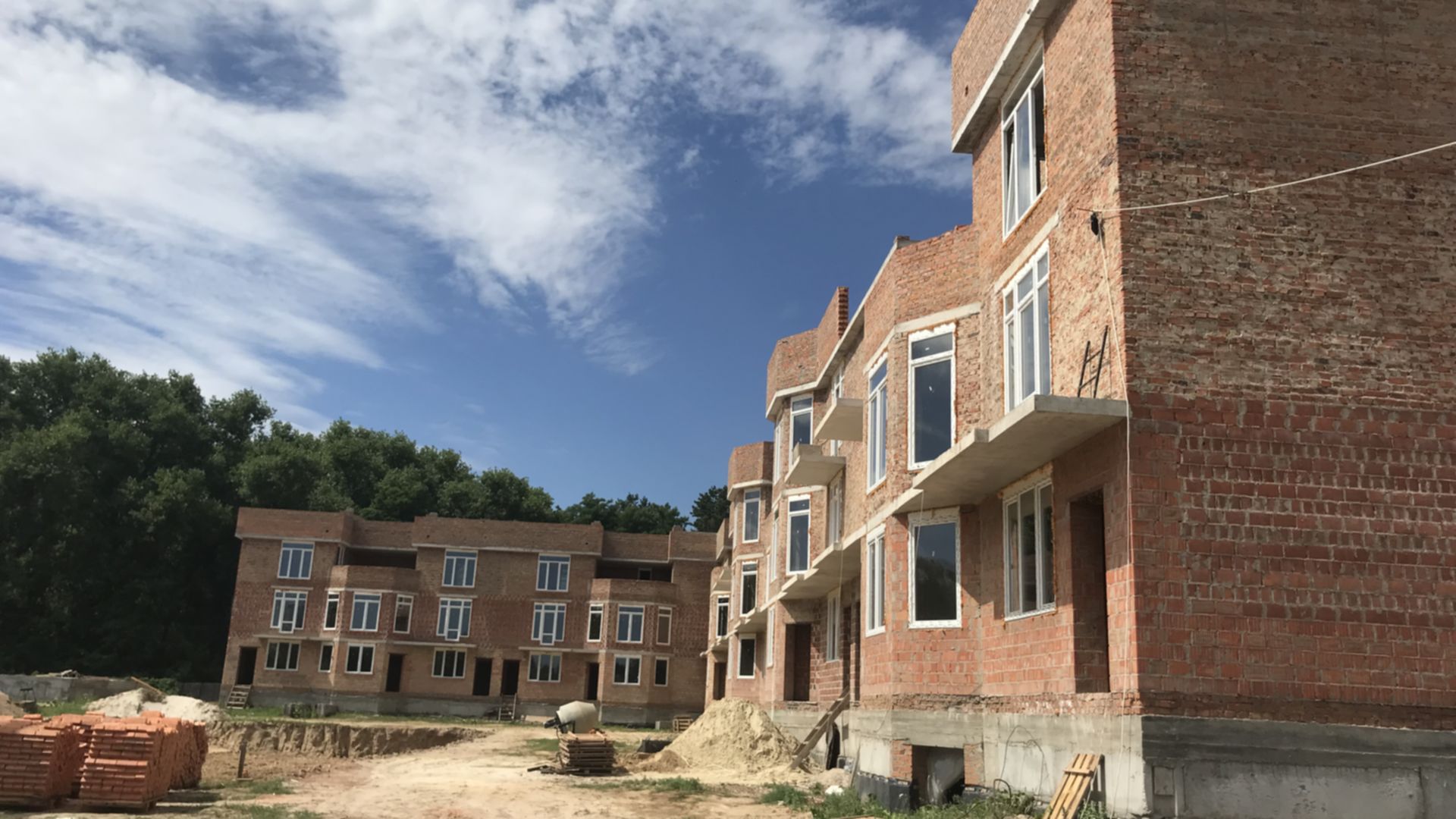

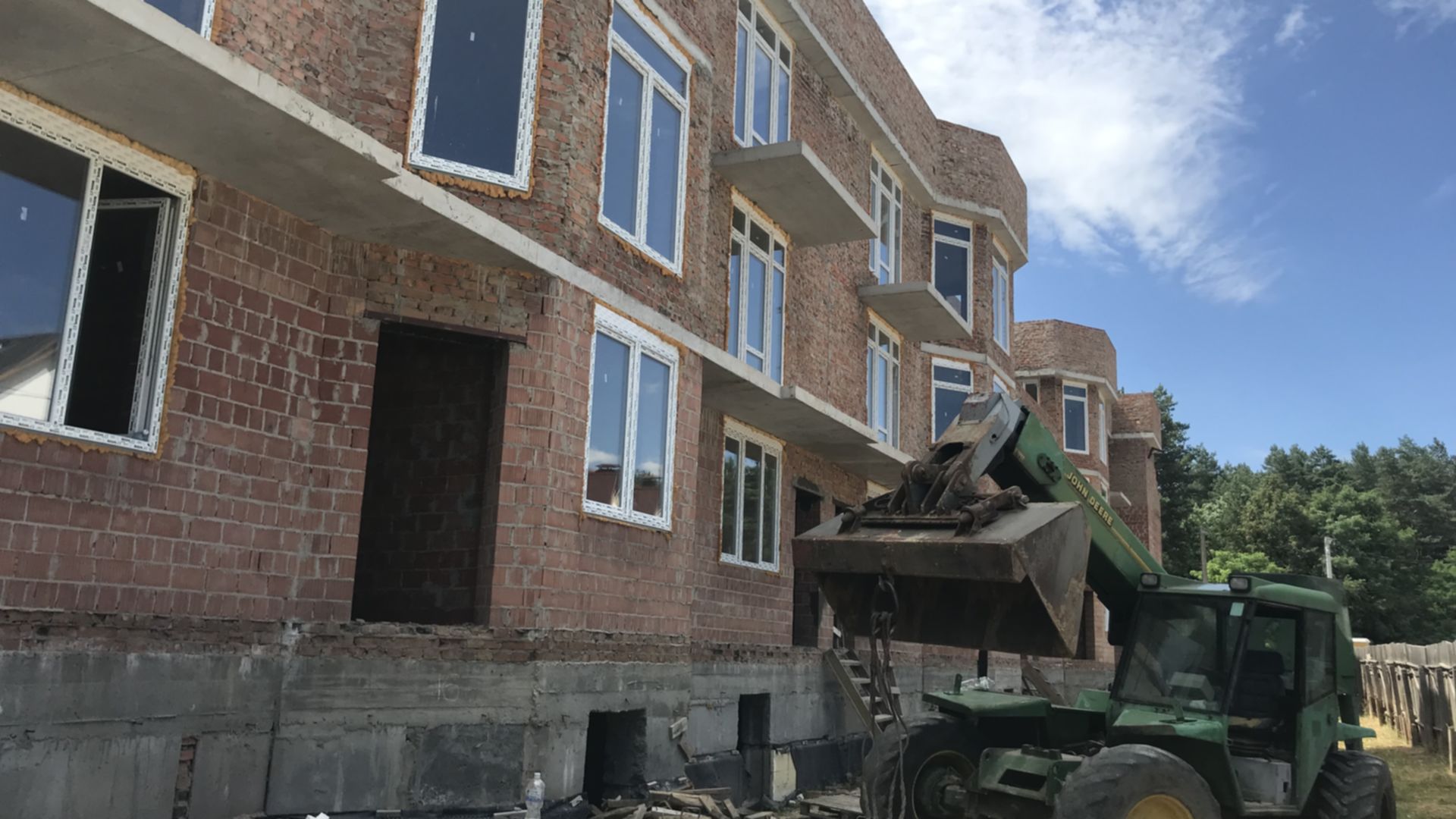

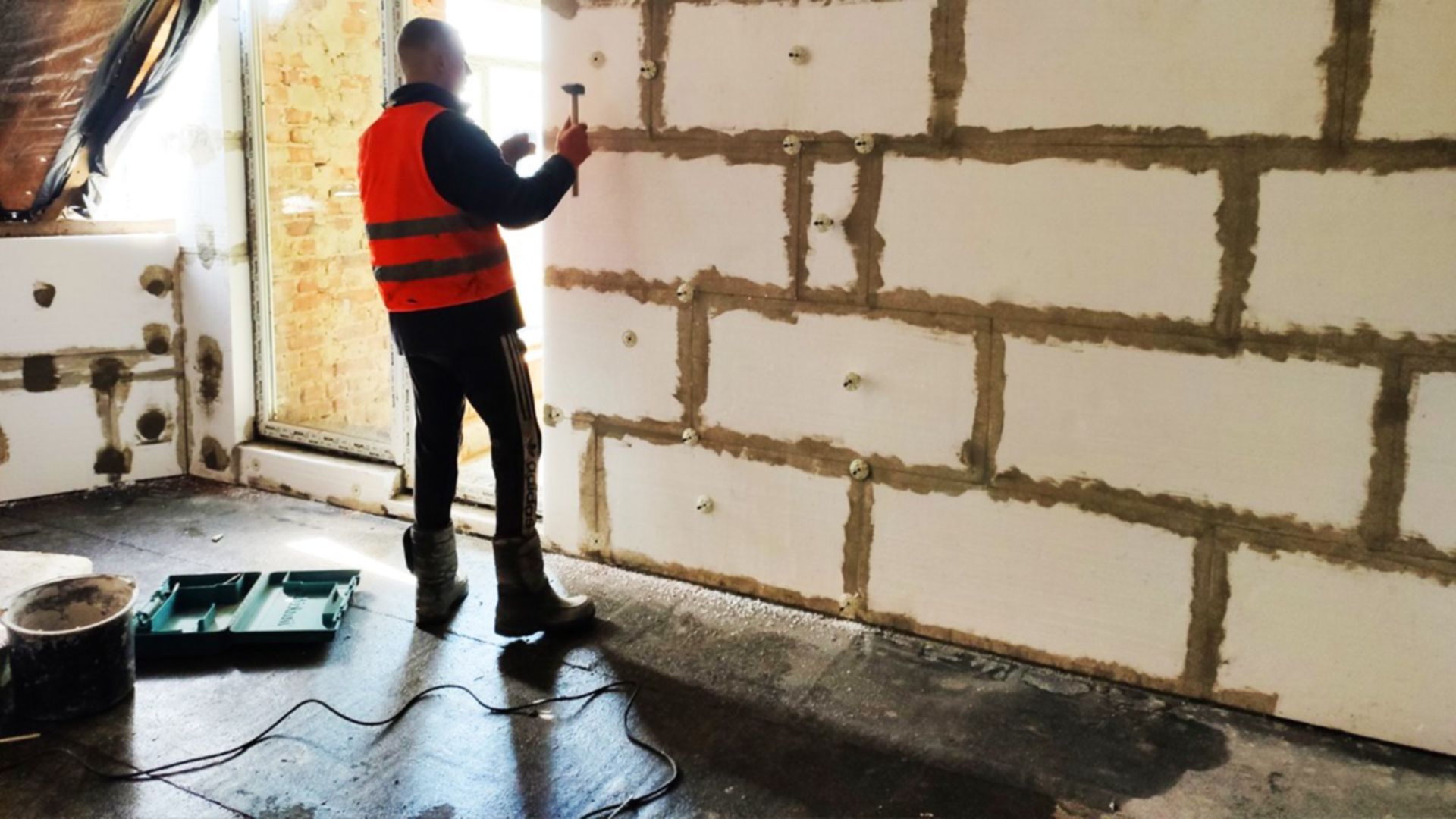

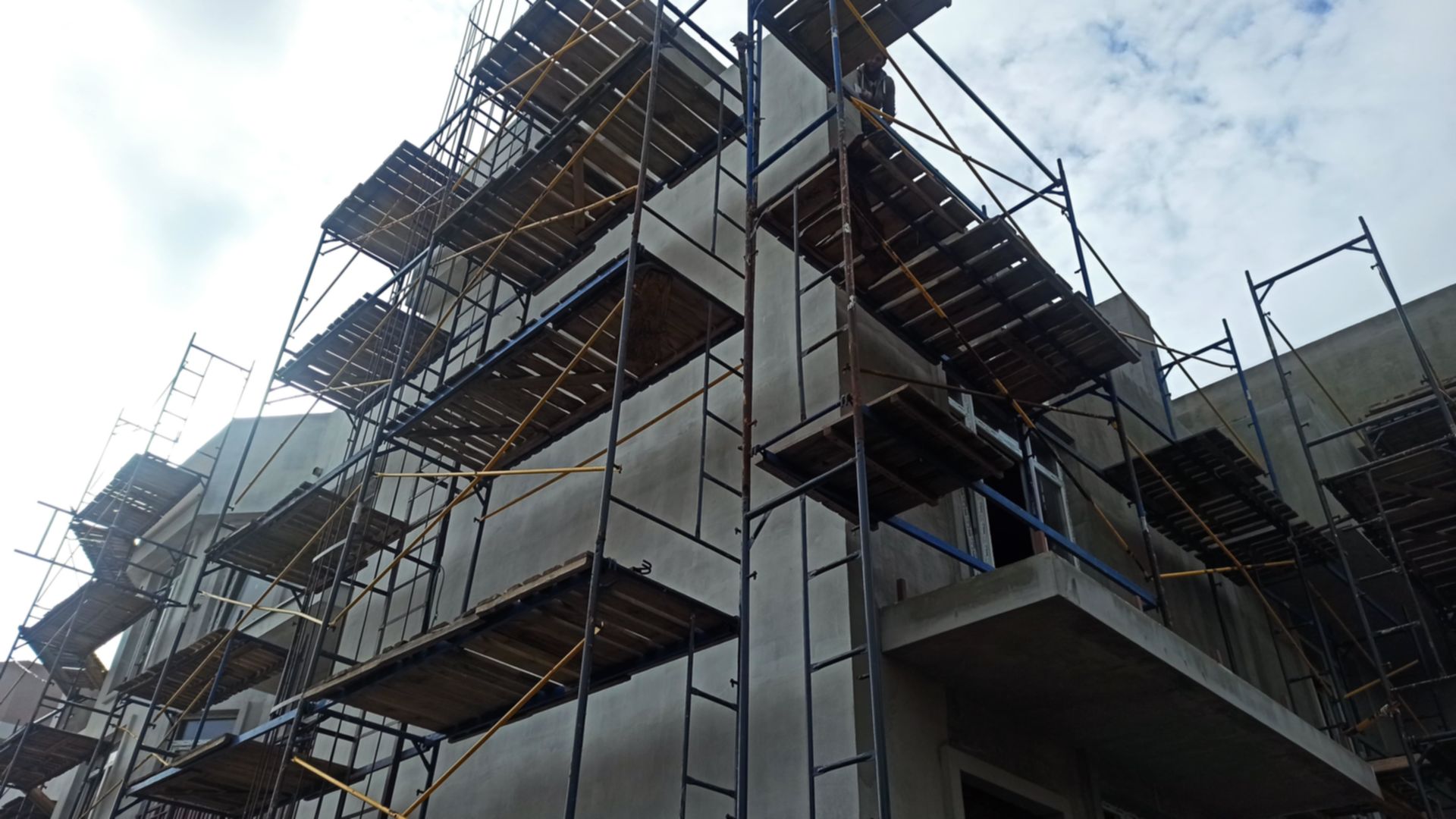

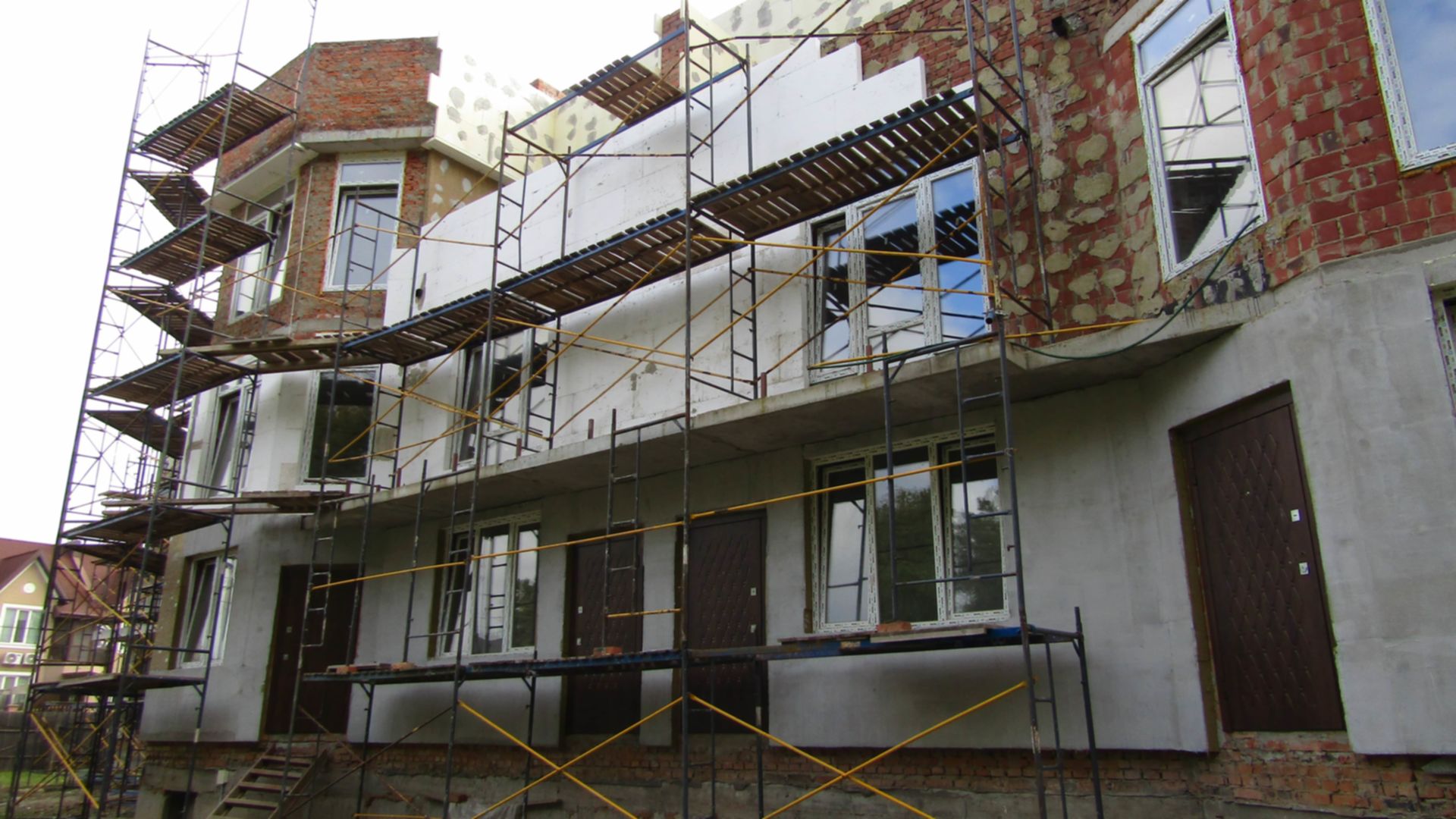

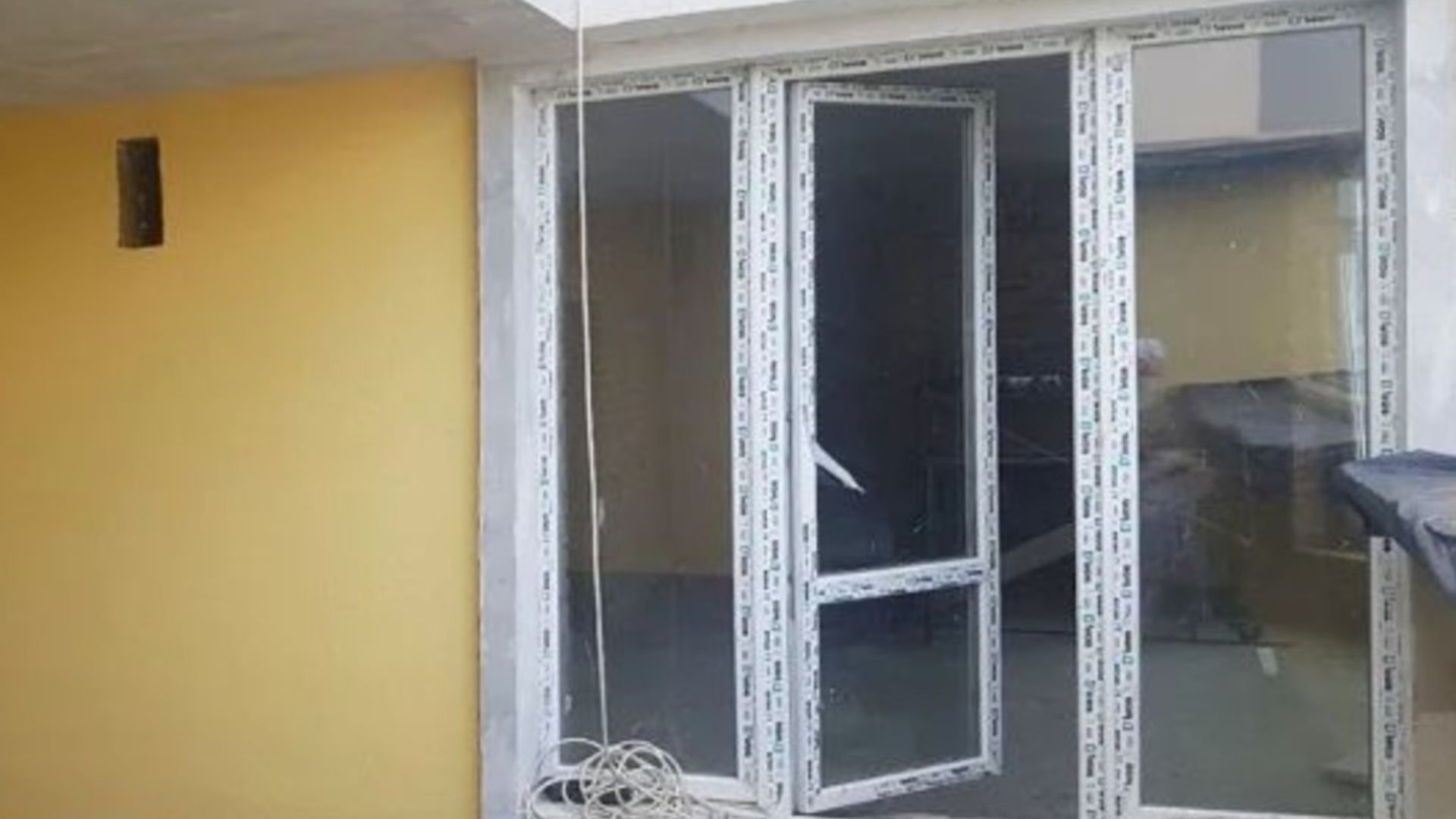

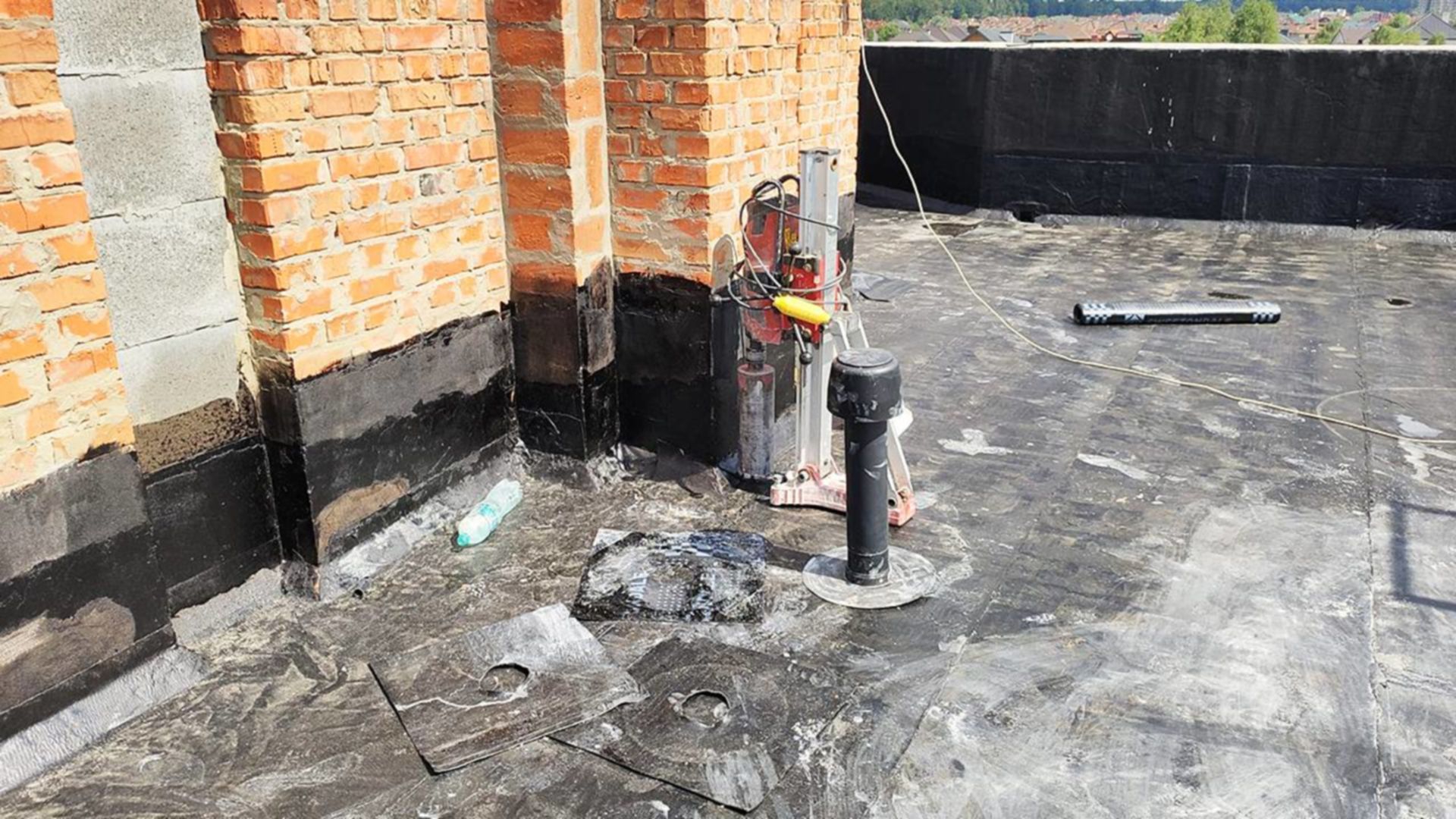

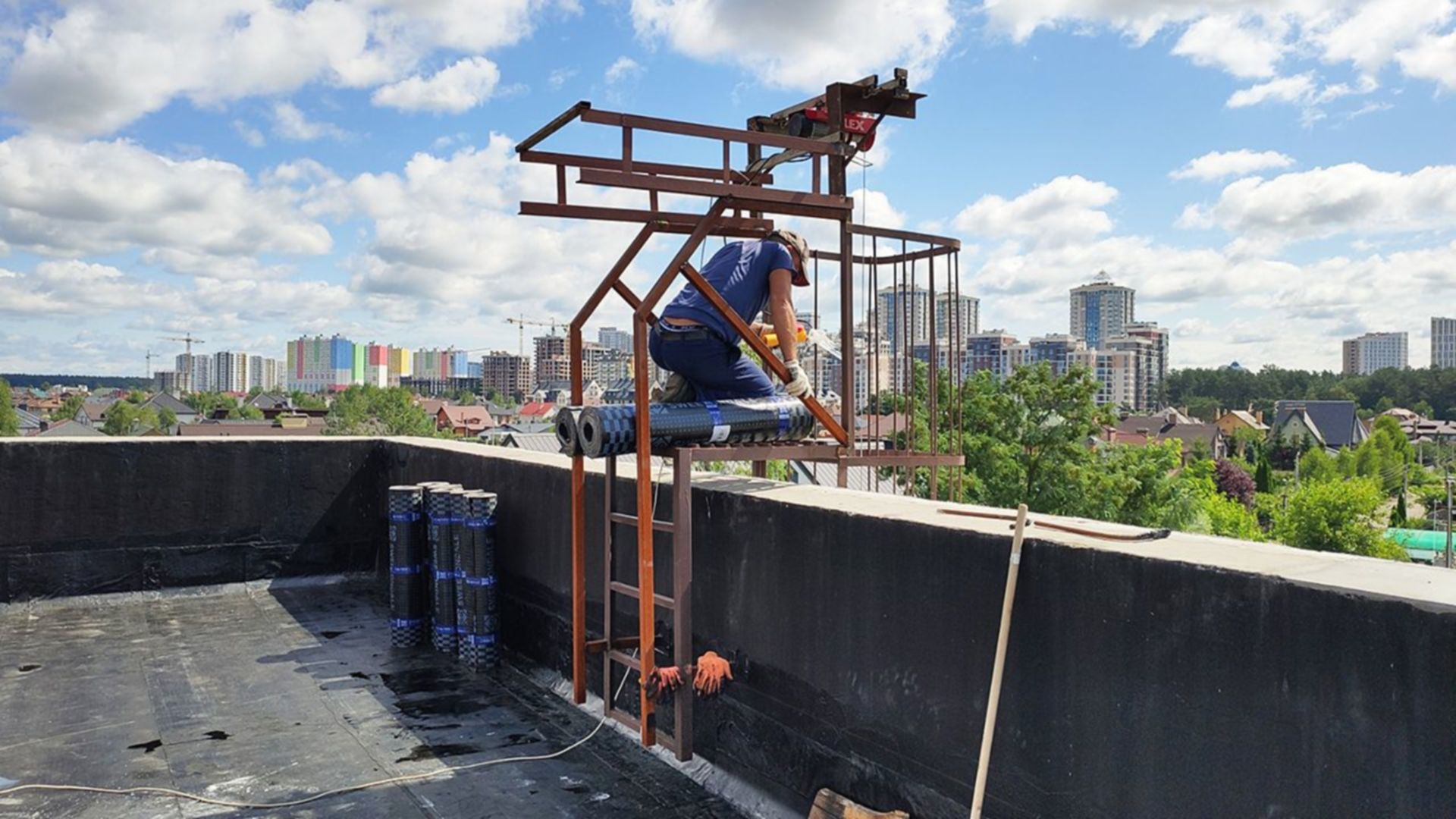

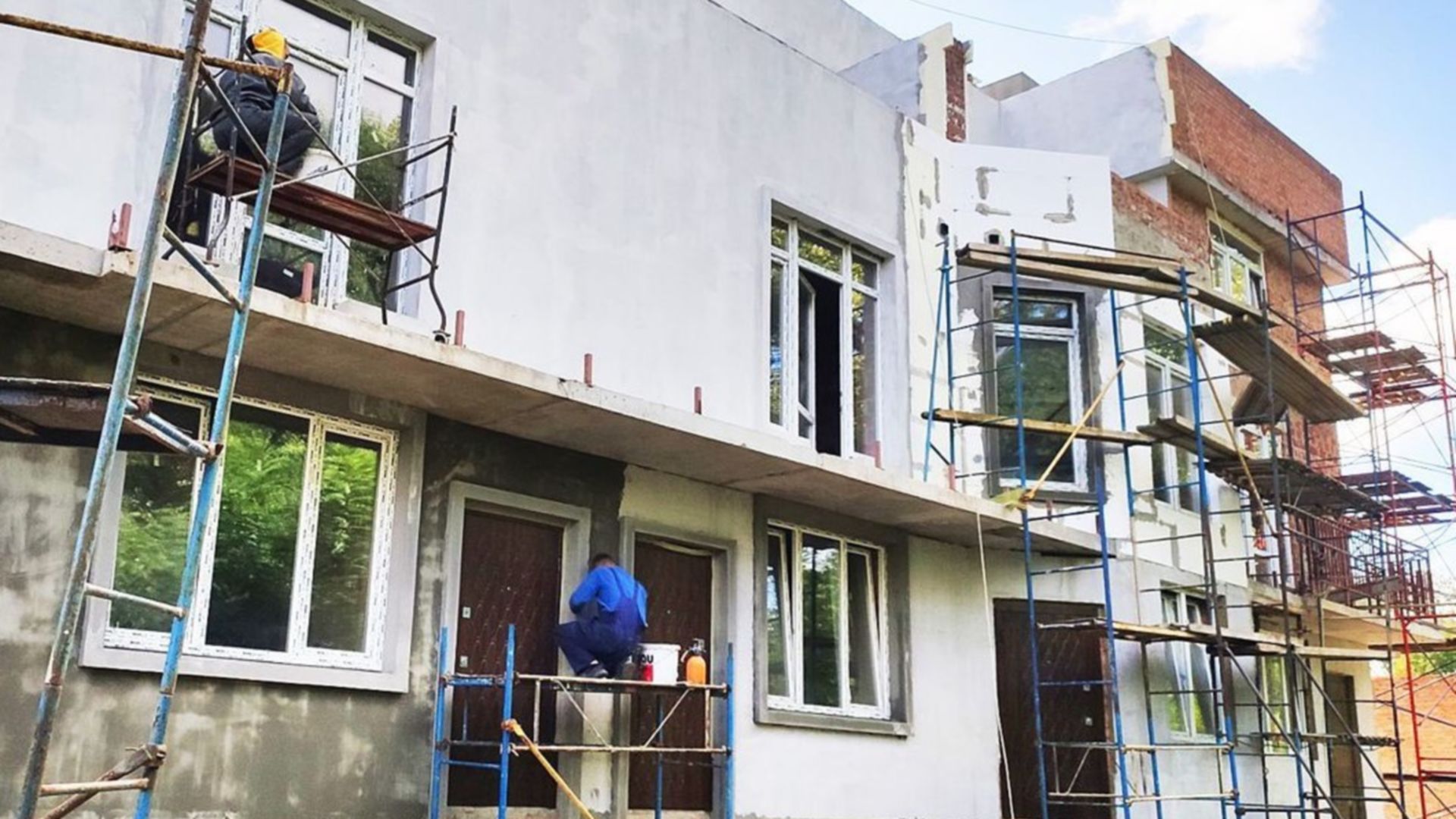

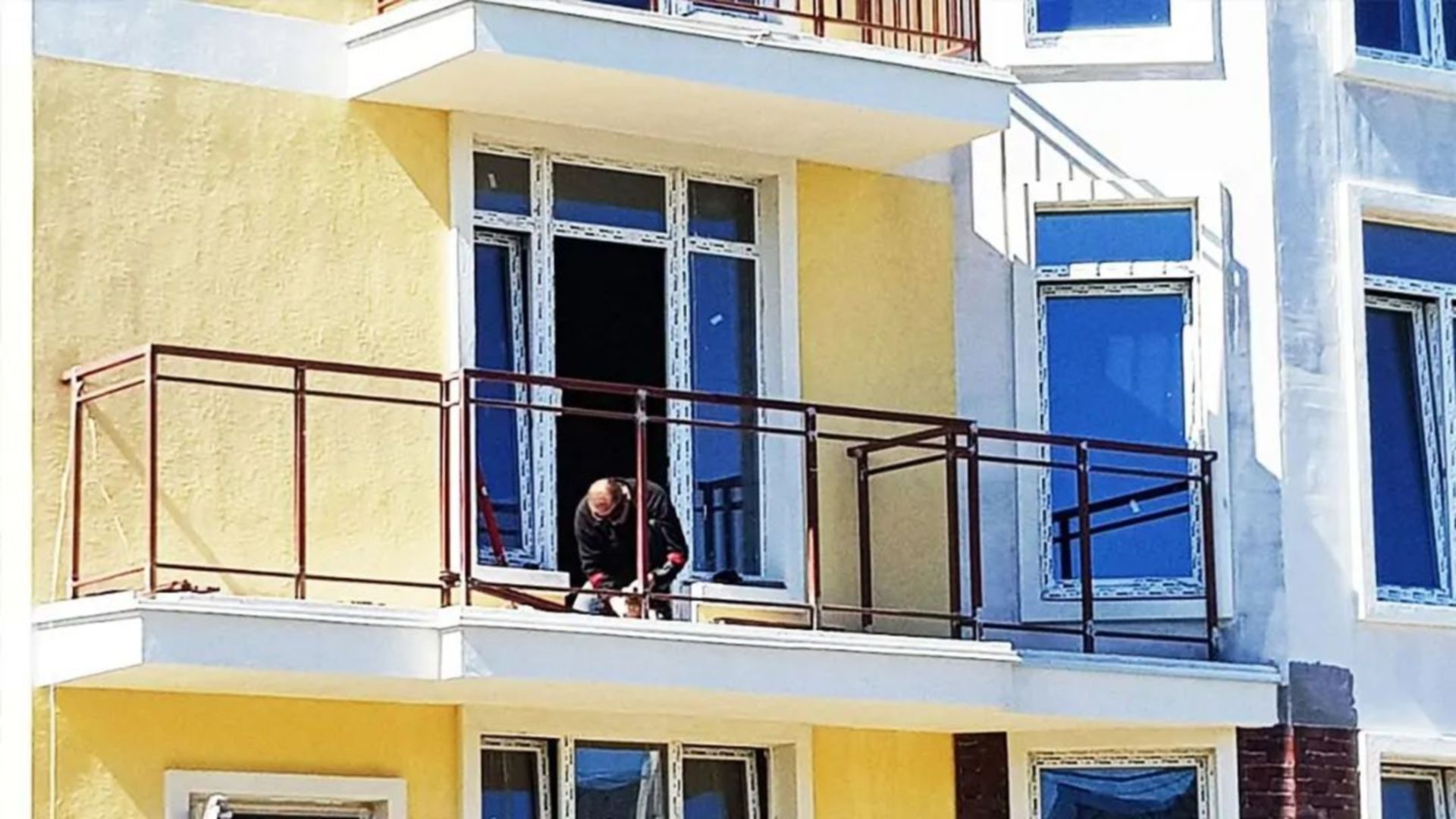

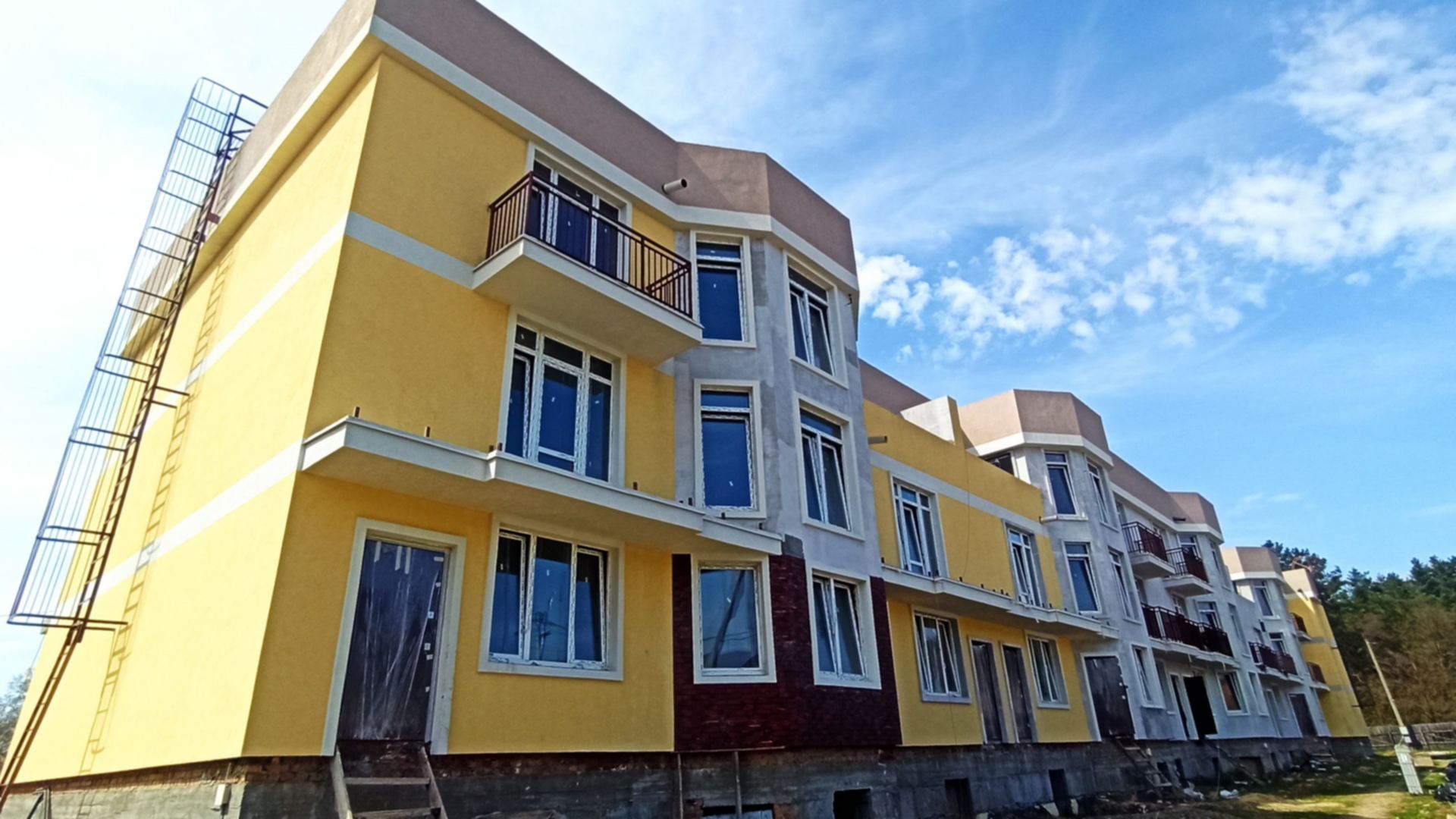

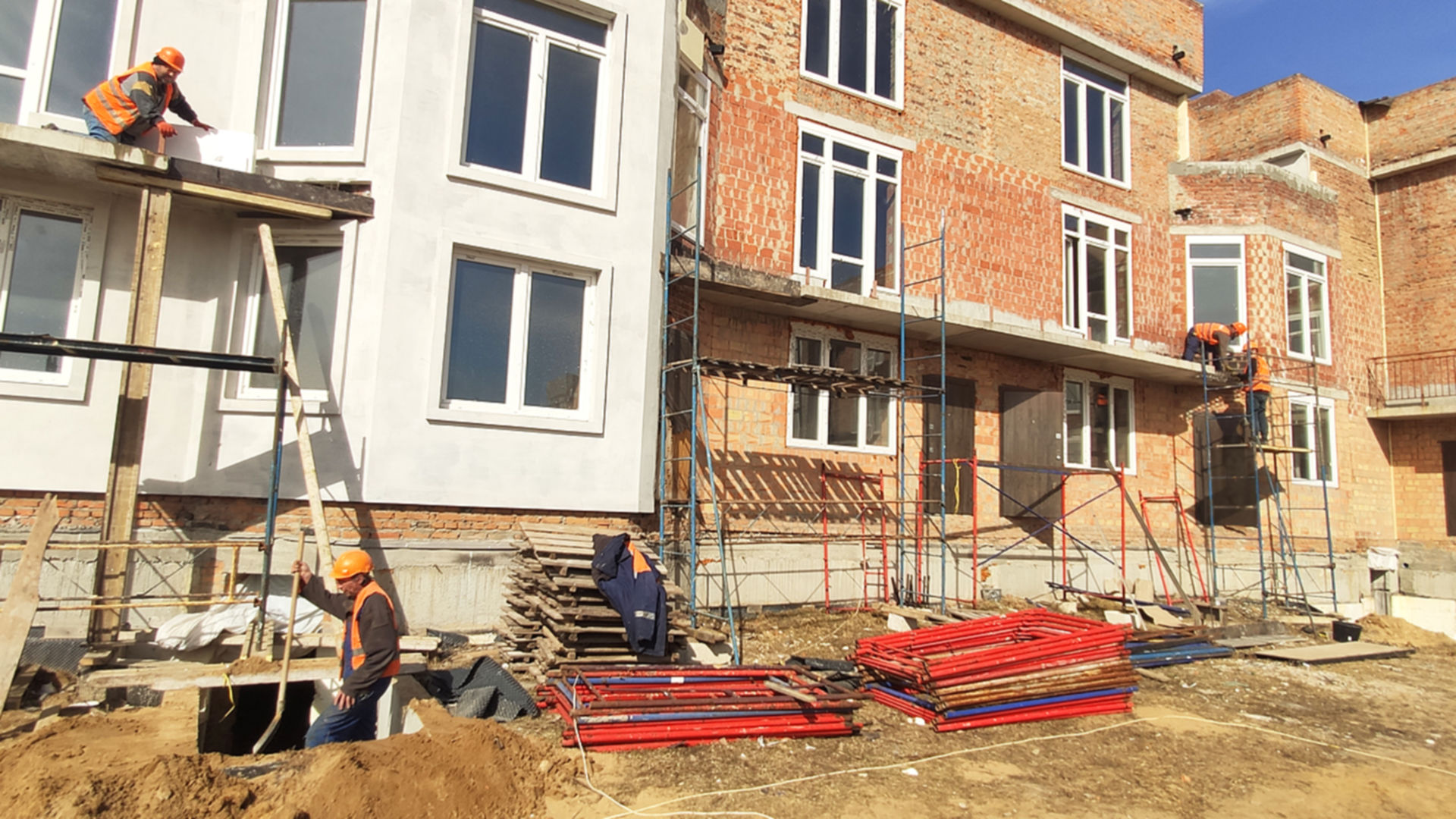

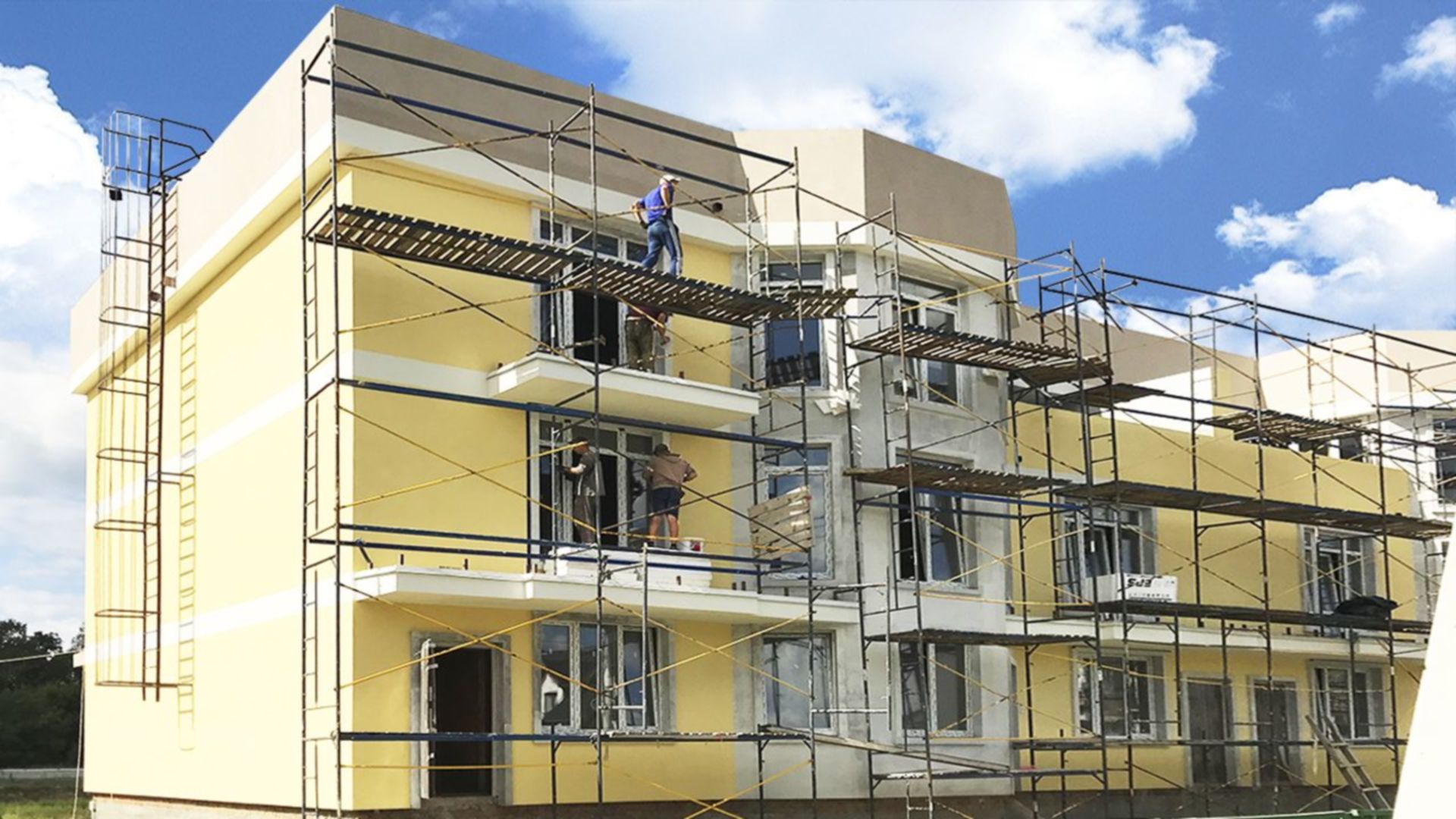

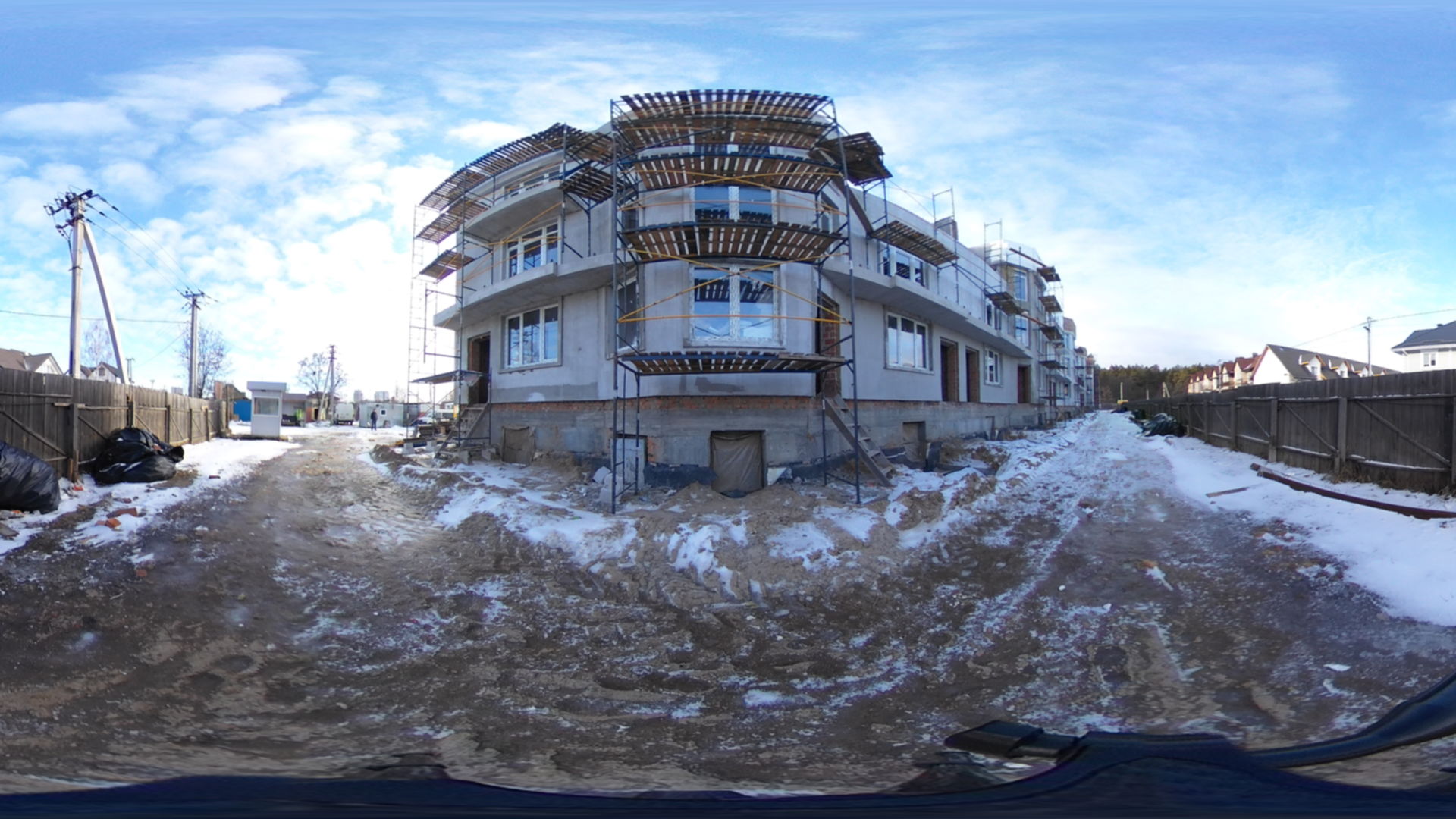

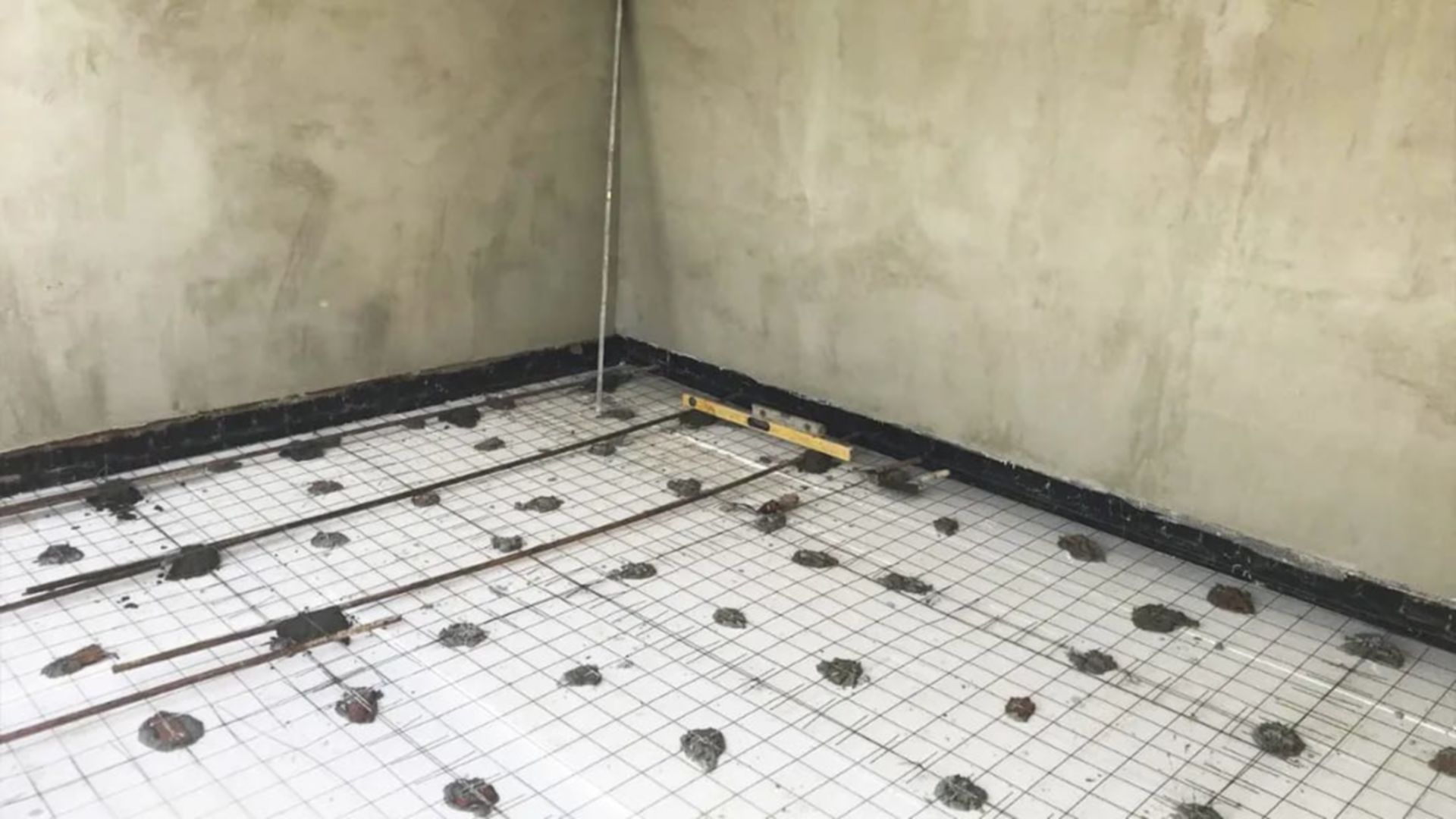

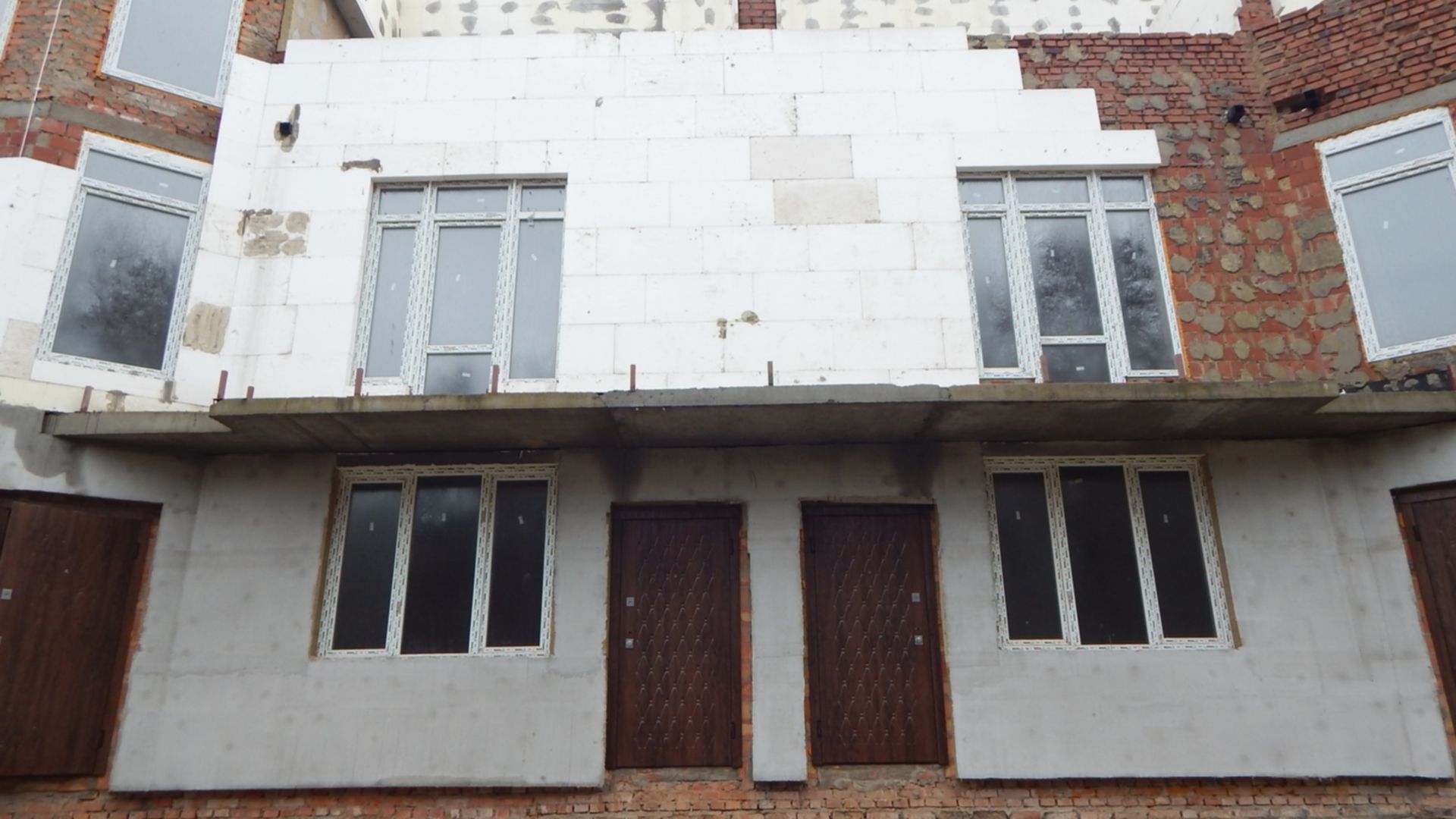

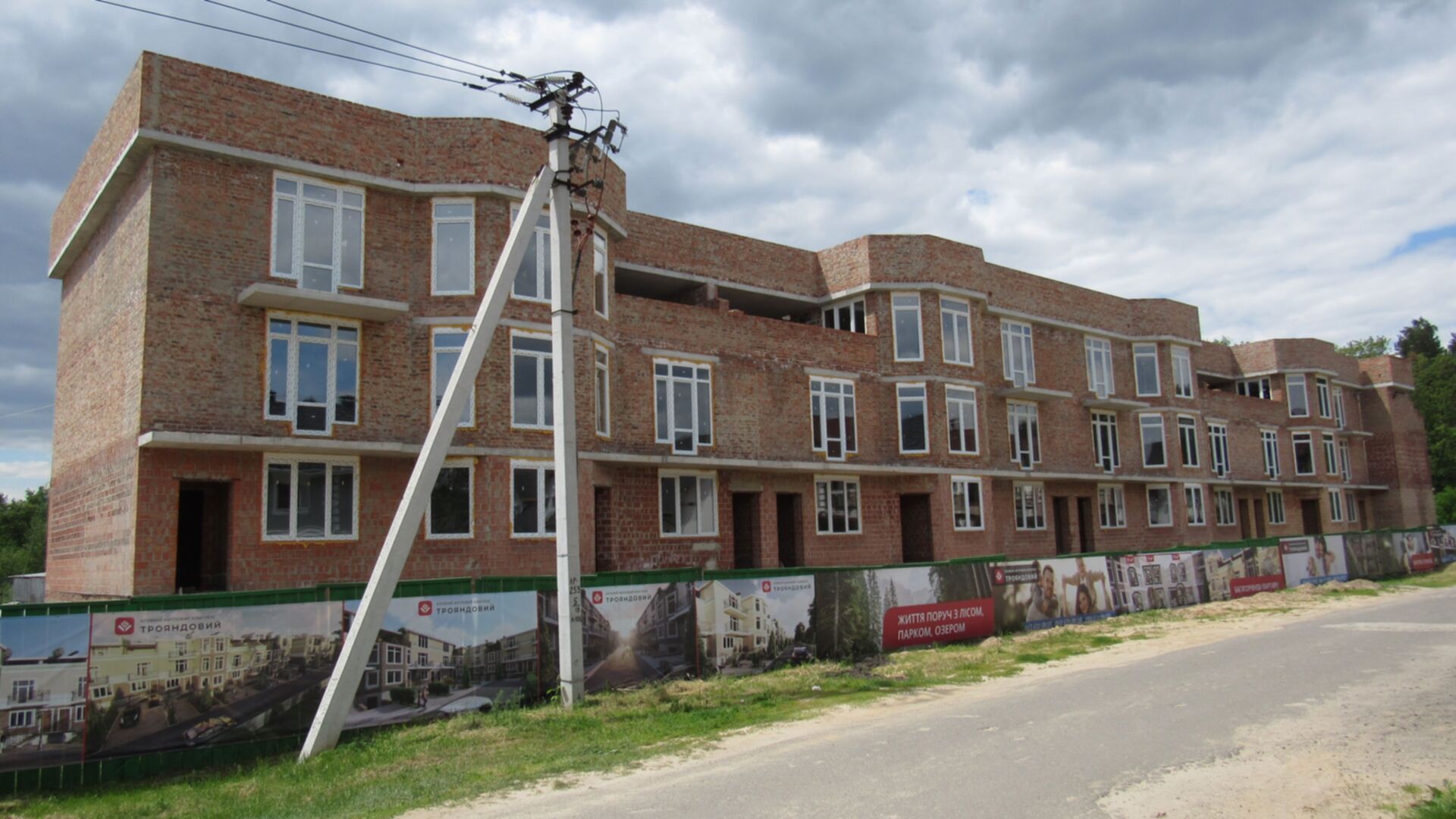

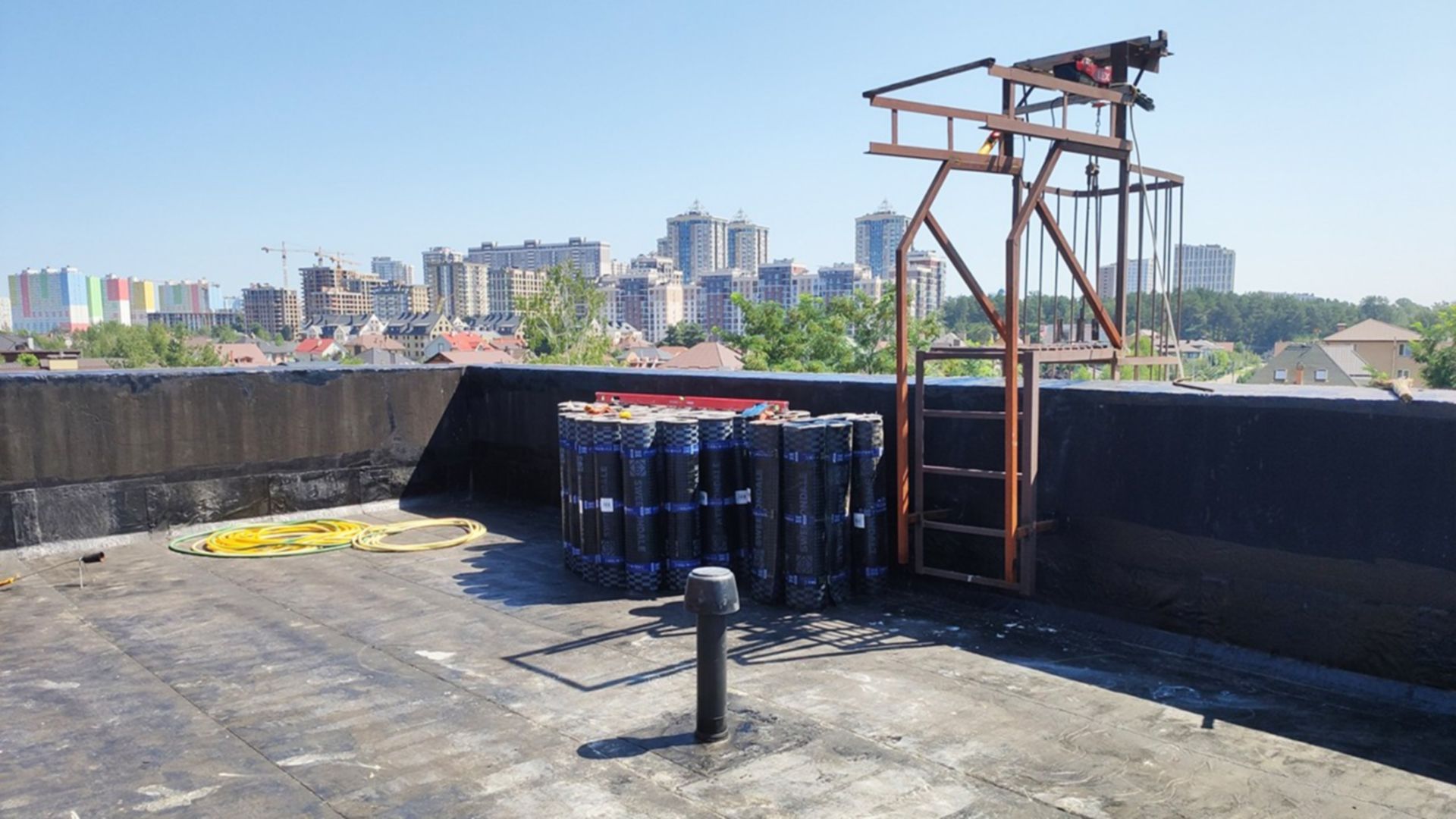

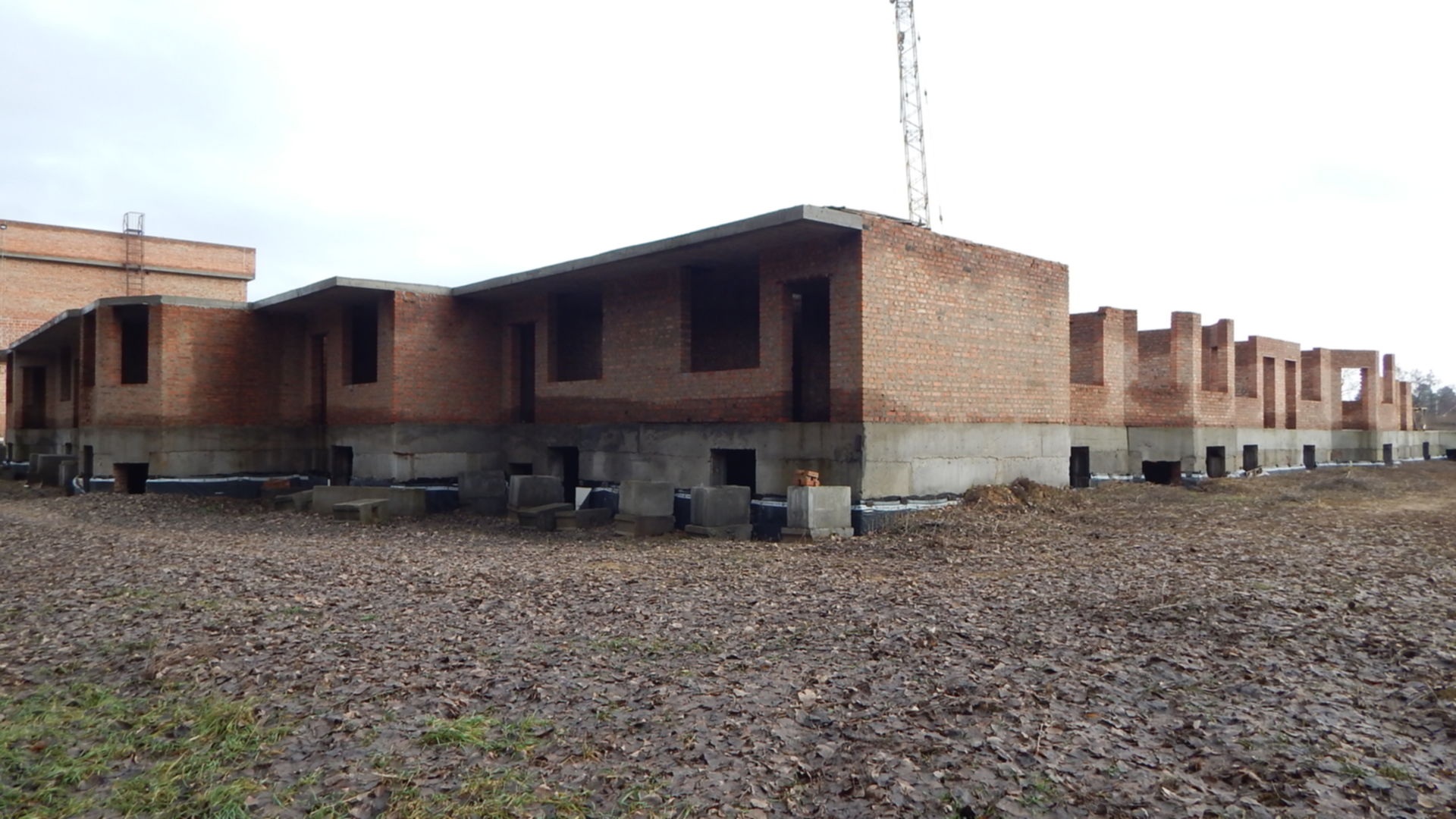

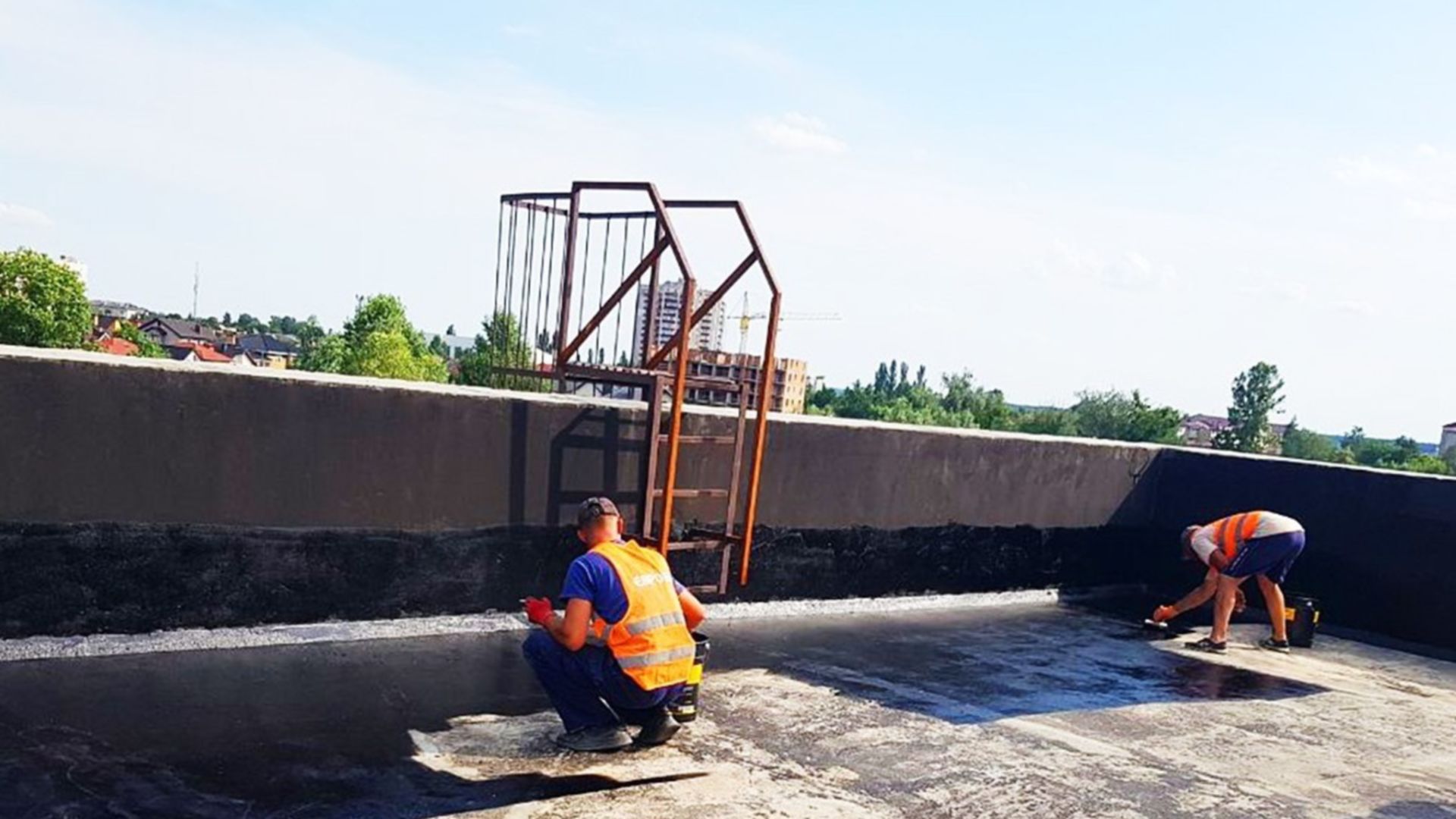

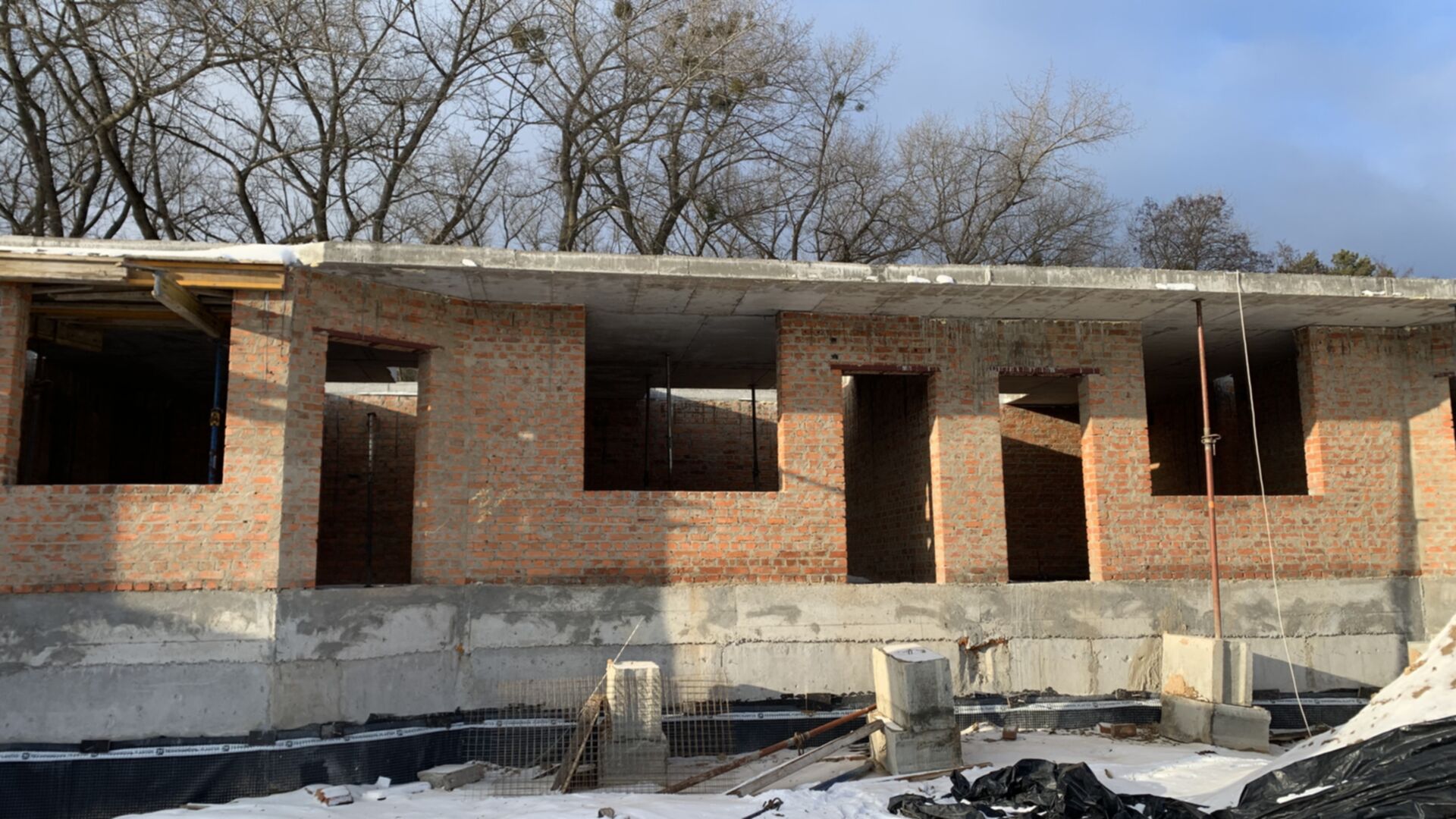

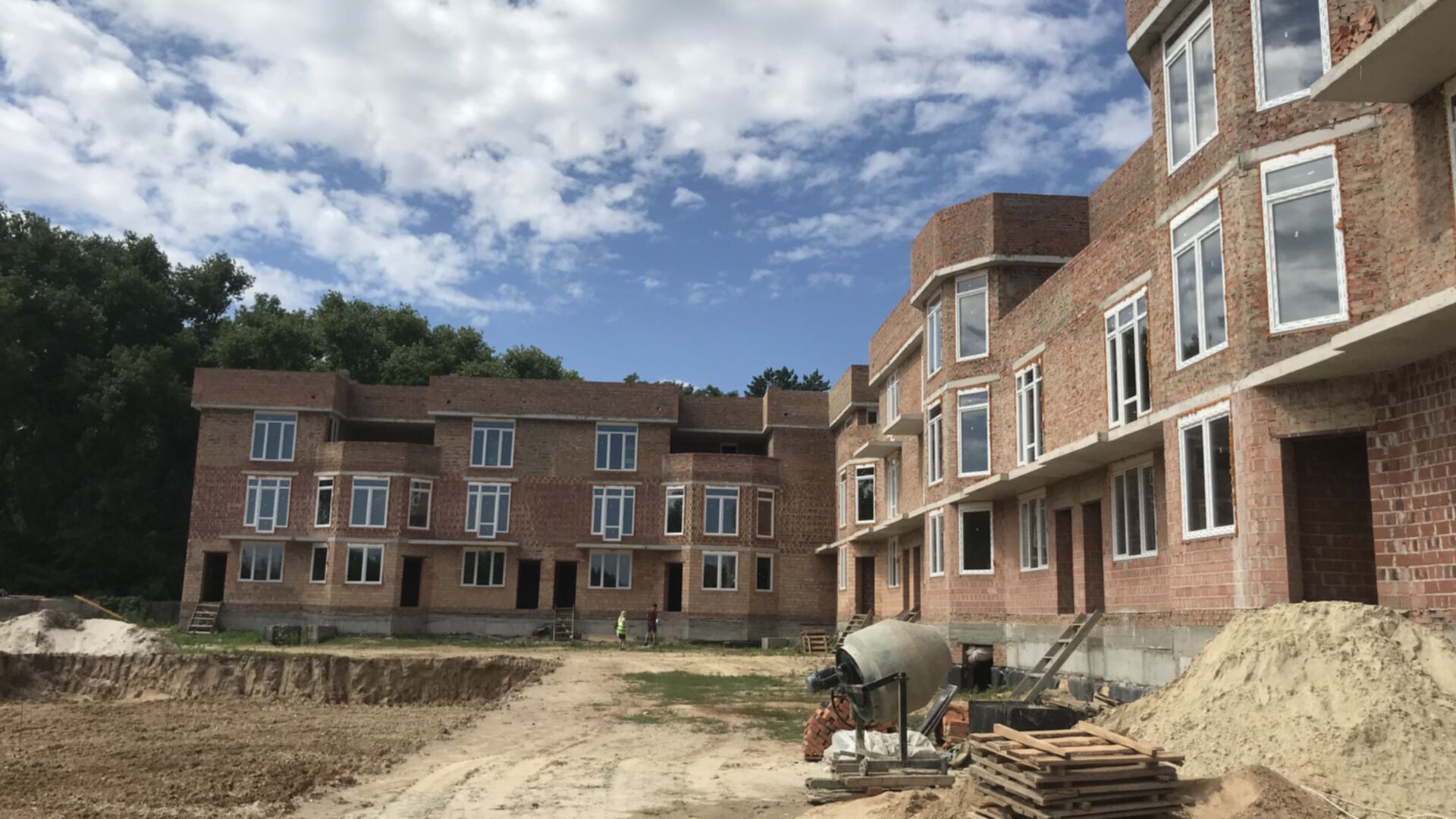

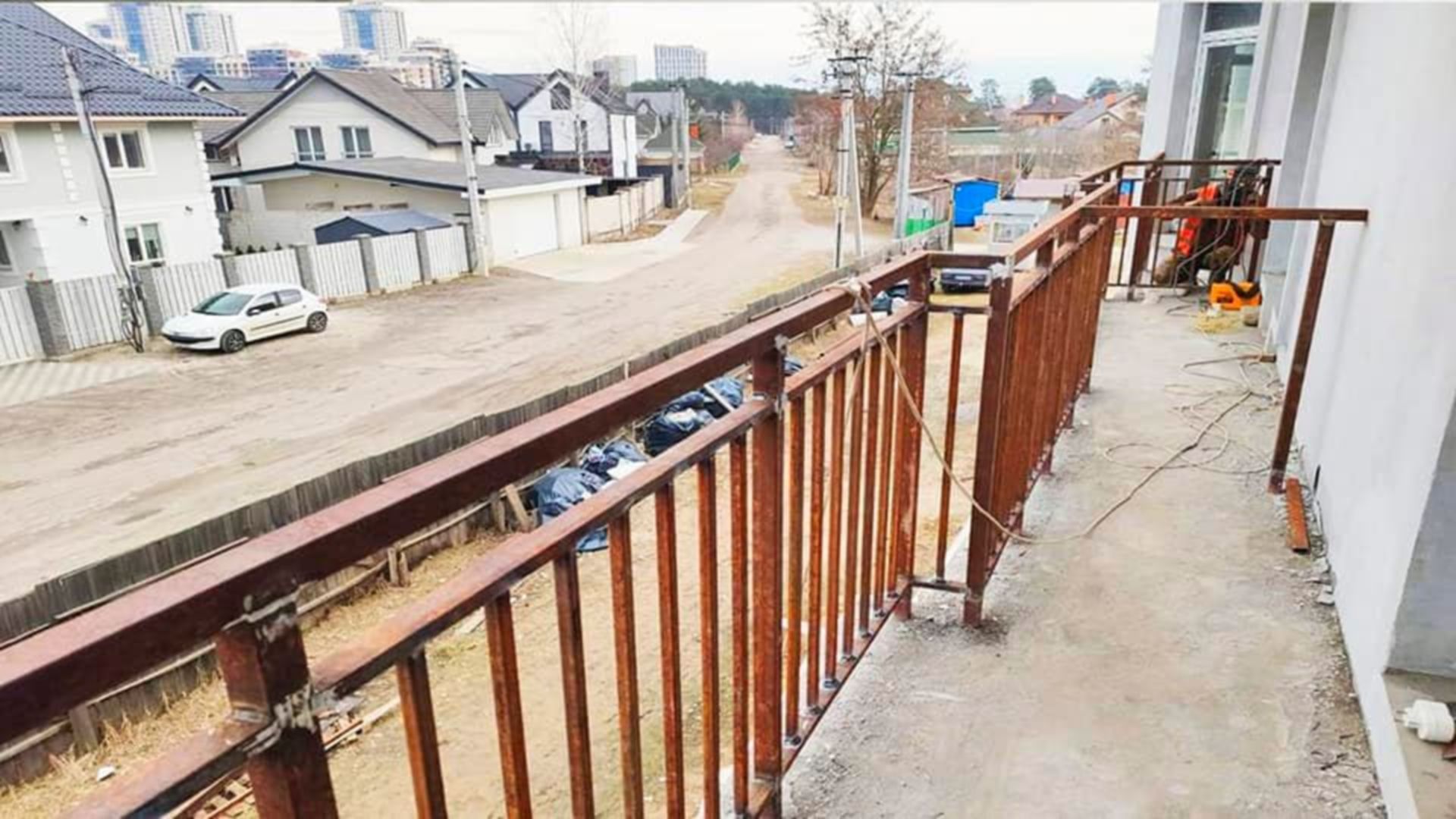

28 черв 2022монтаж фасадних систем, засклення, утеплення.

В проєкті
Під час даного етапу виконуються наступні роботи: секція спроєктована, будівельні роботи ще не розпочаті.

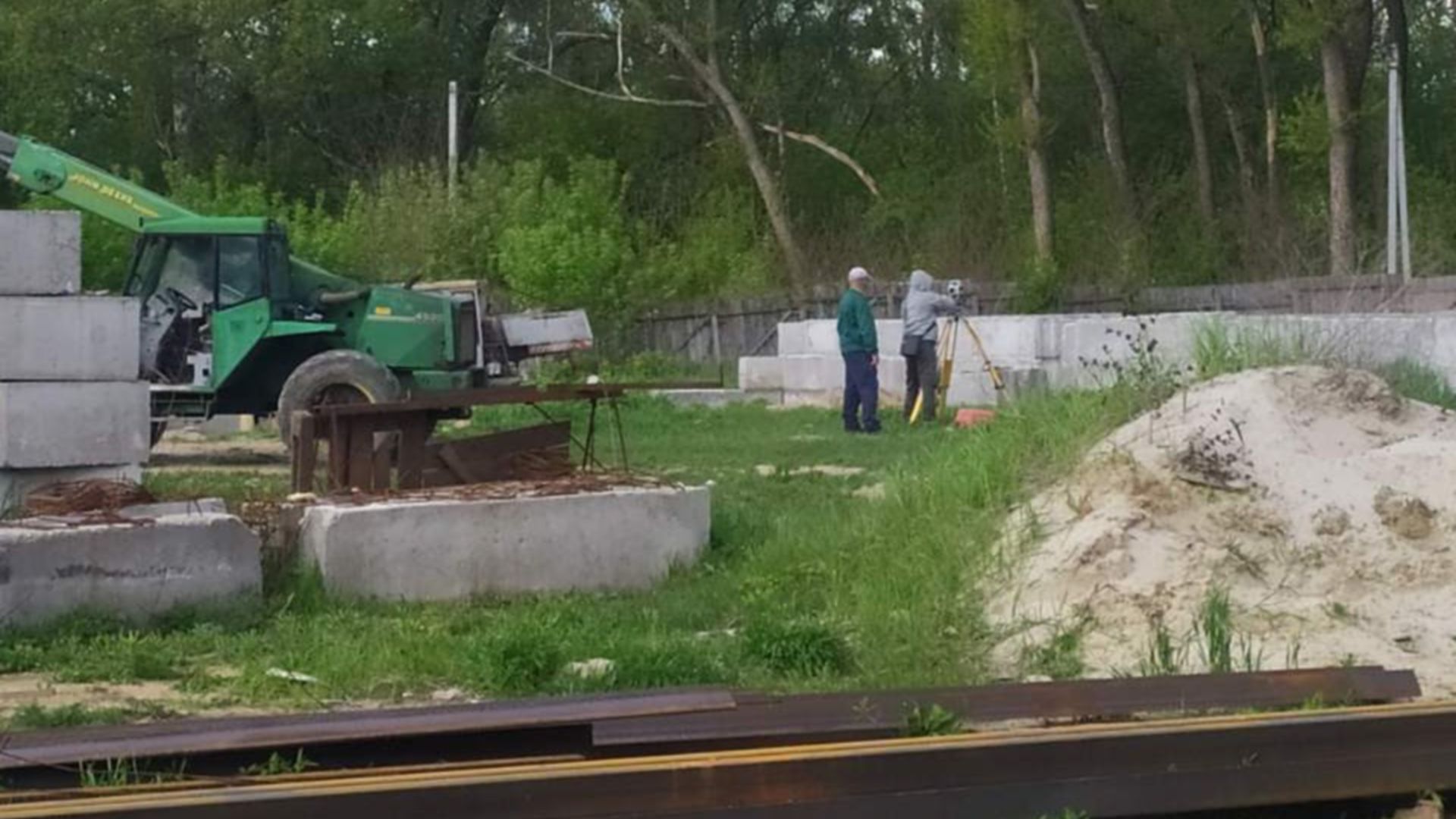

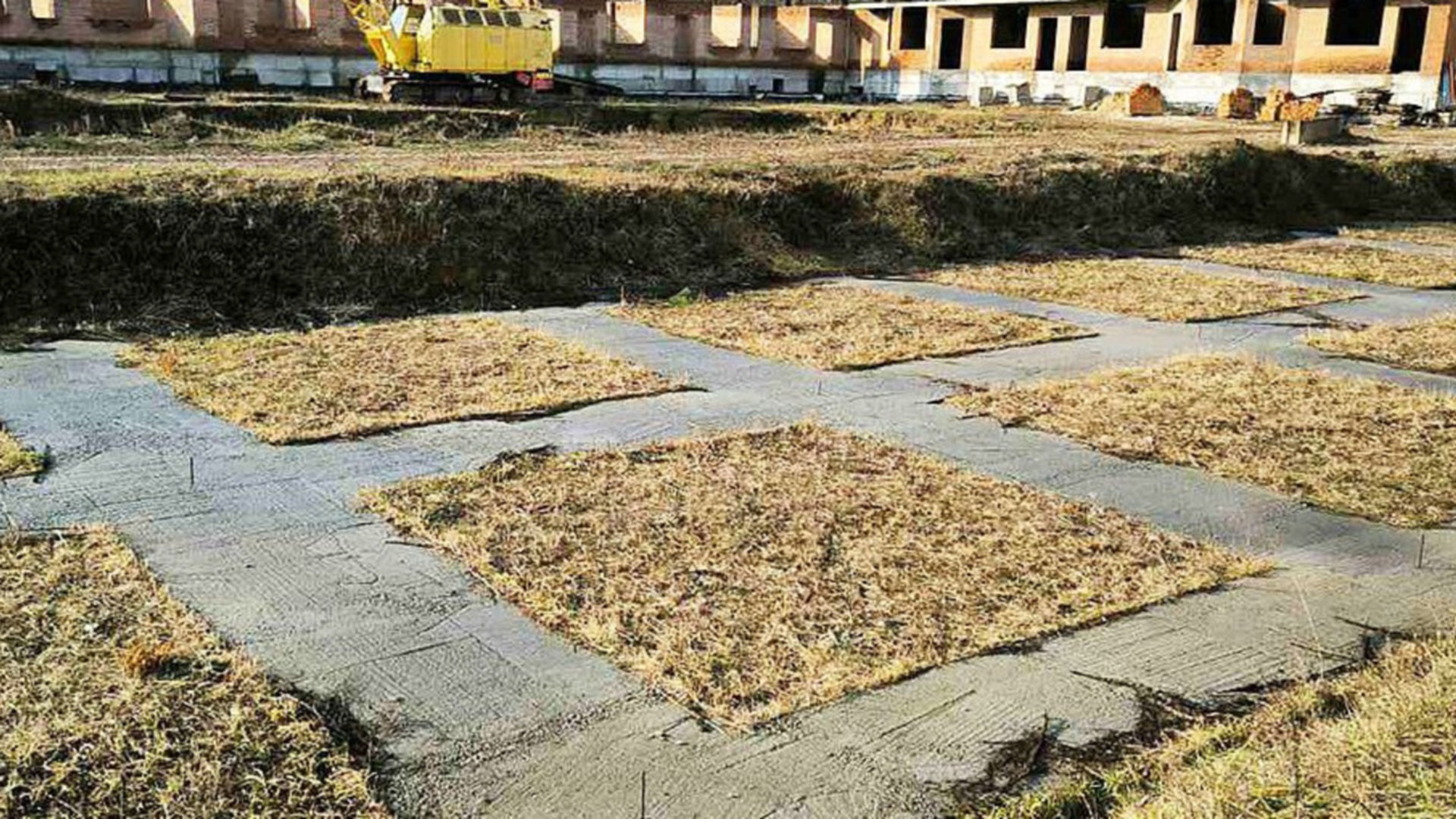

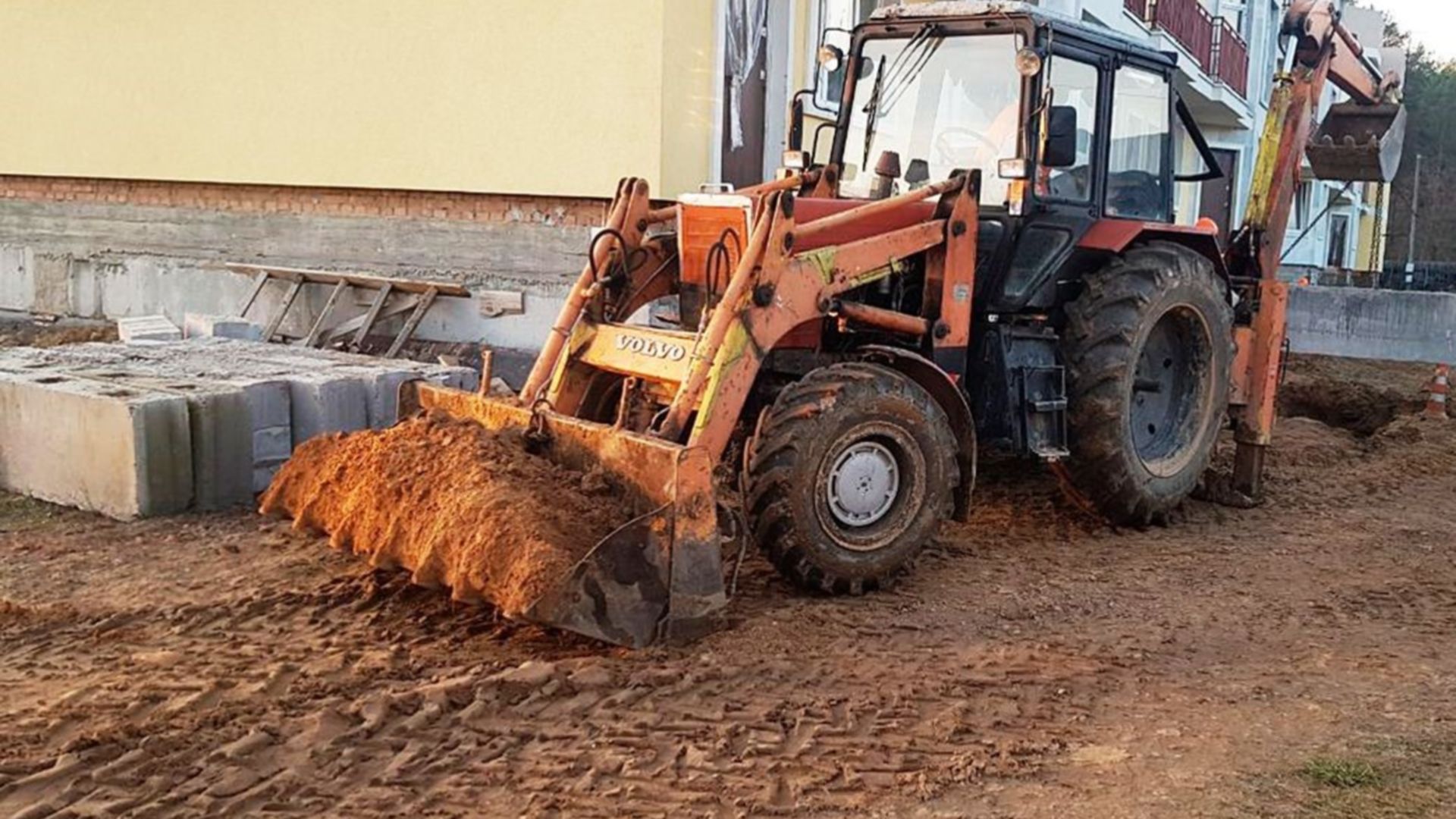

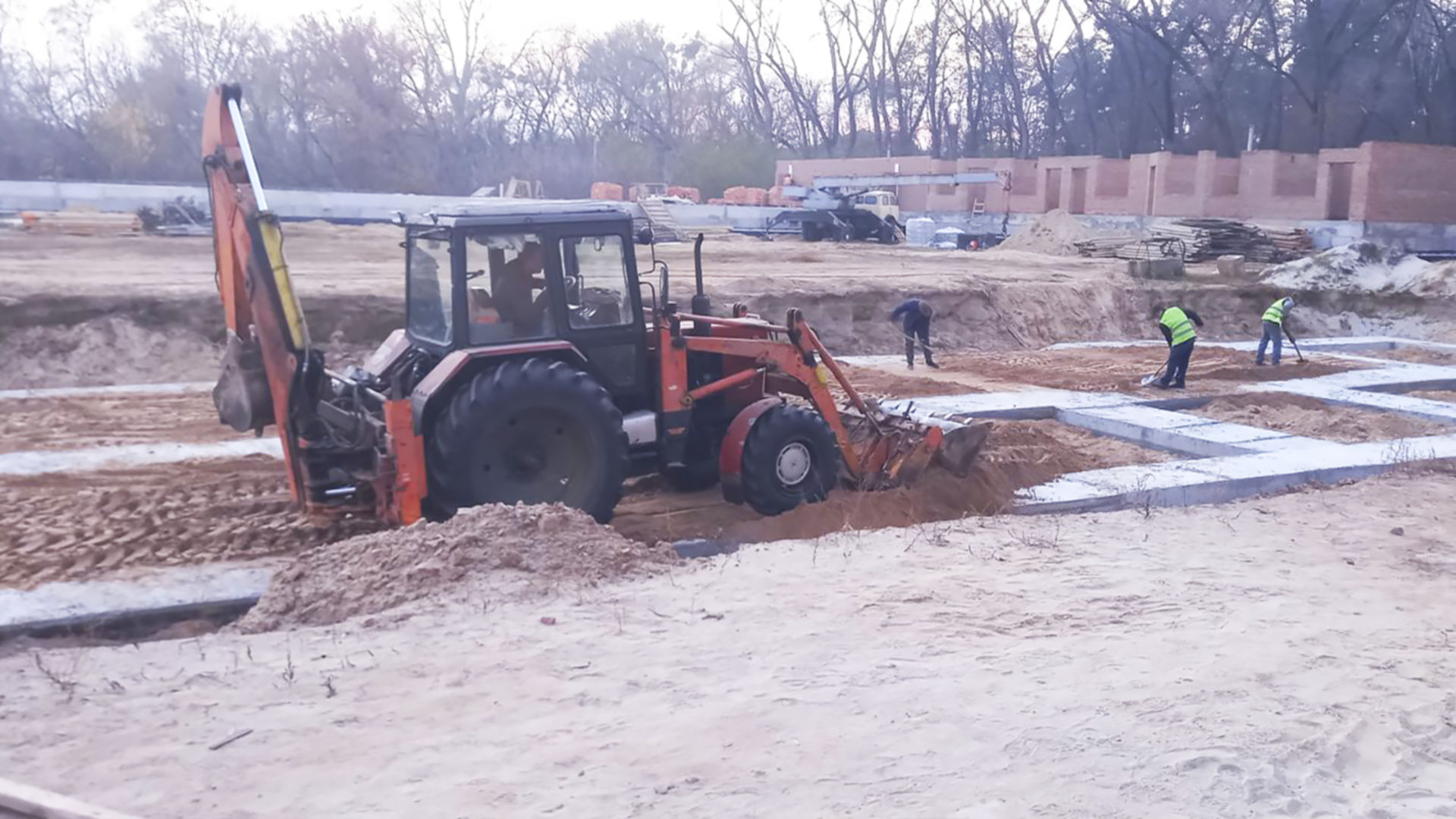

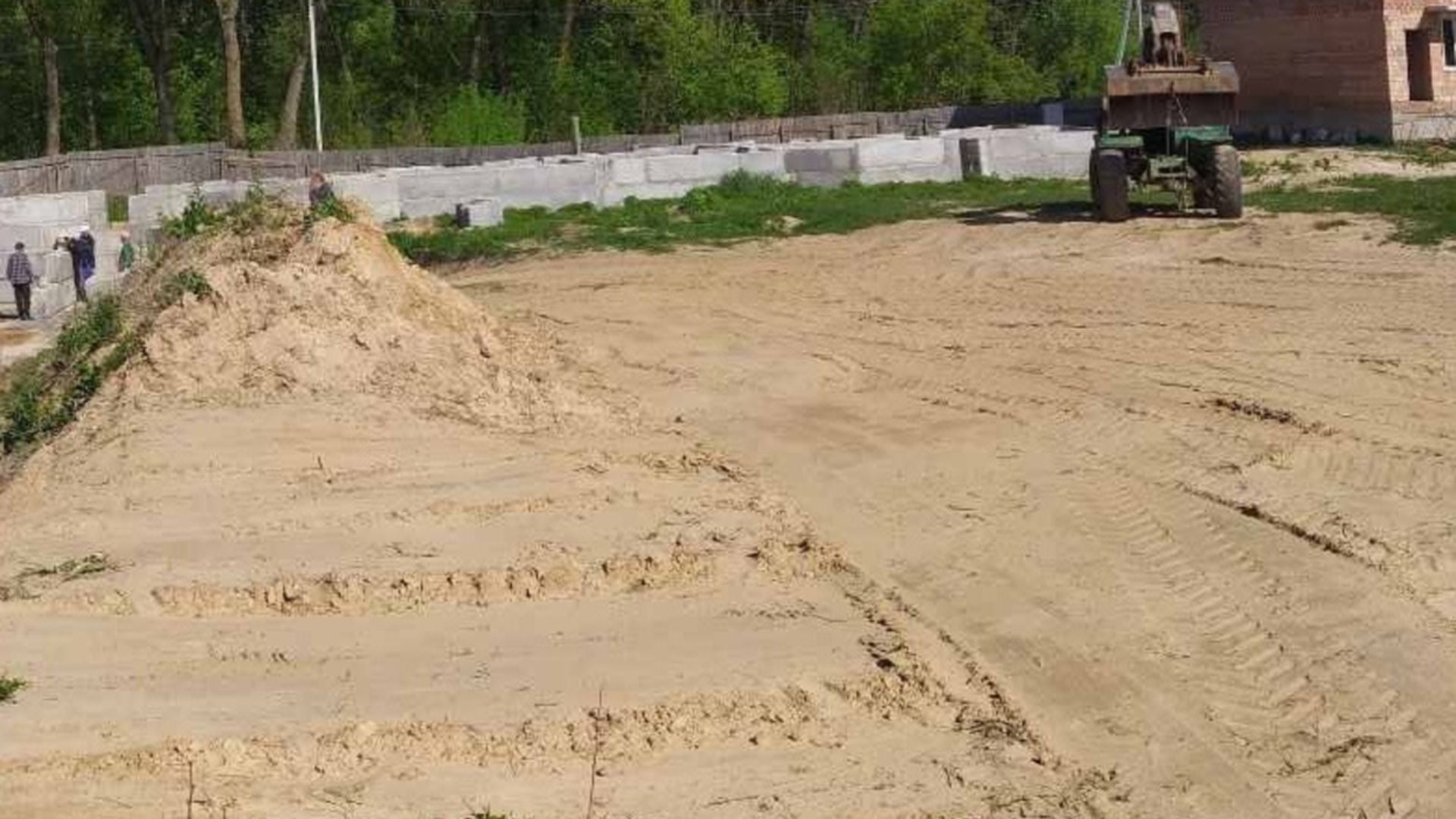

Підготовка ділянки

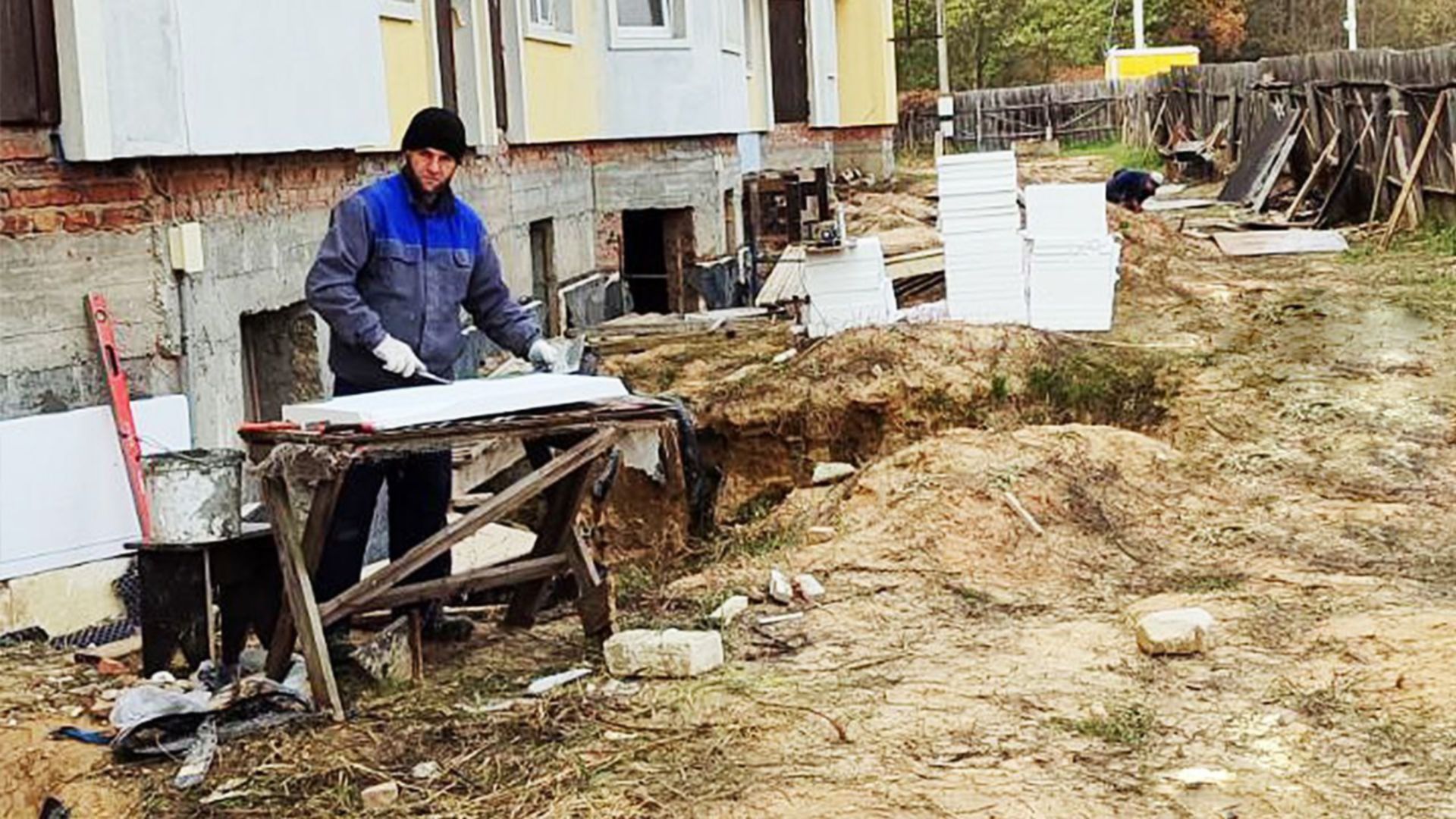

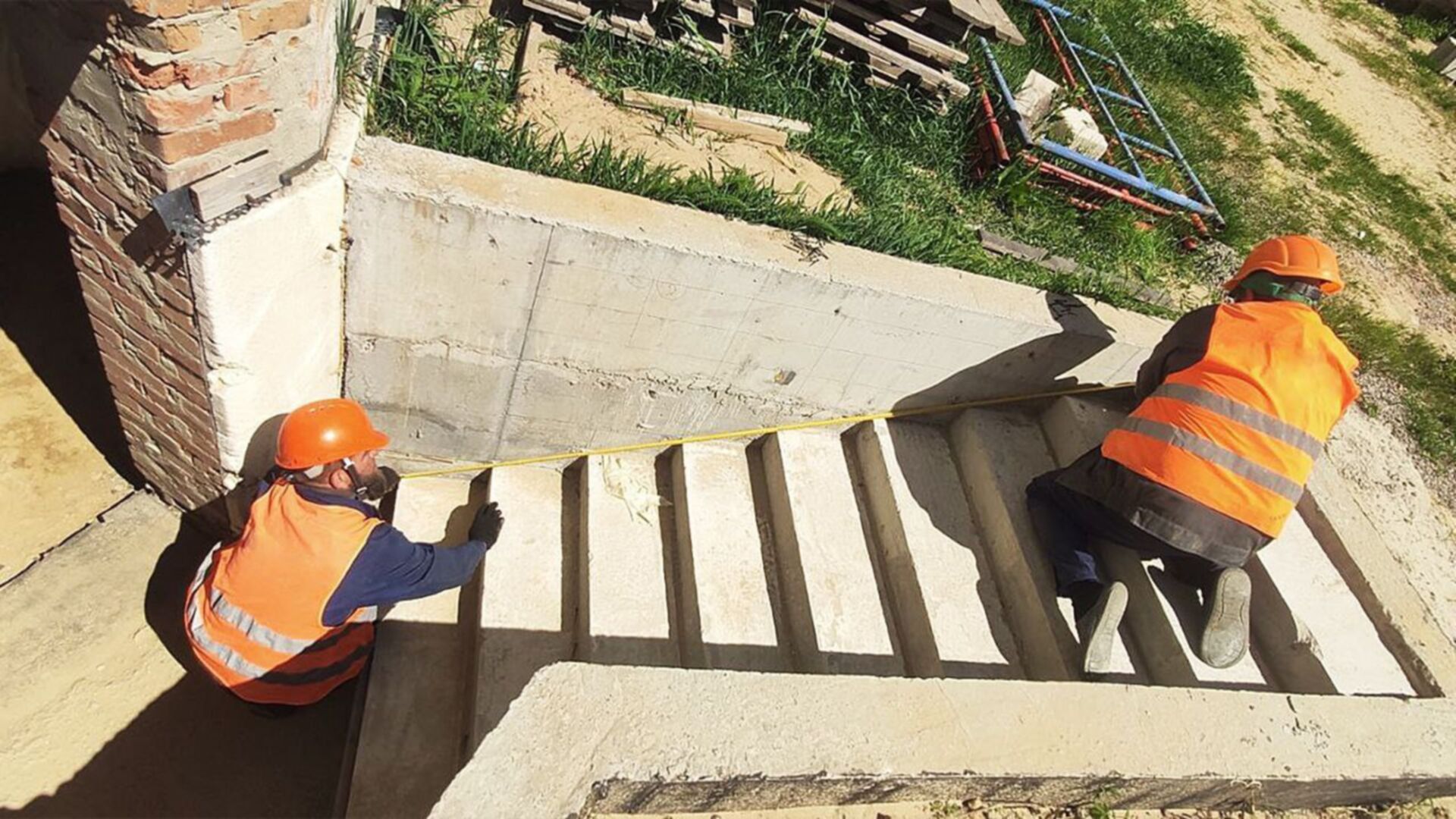

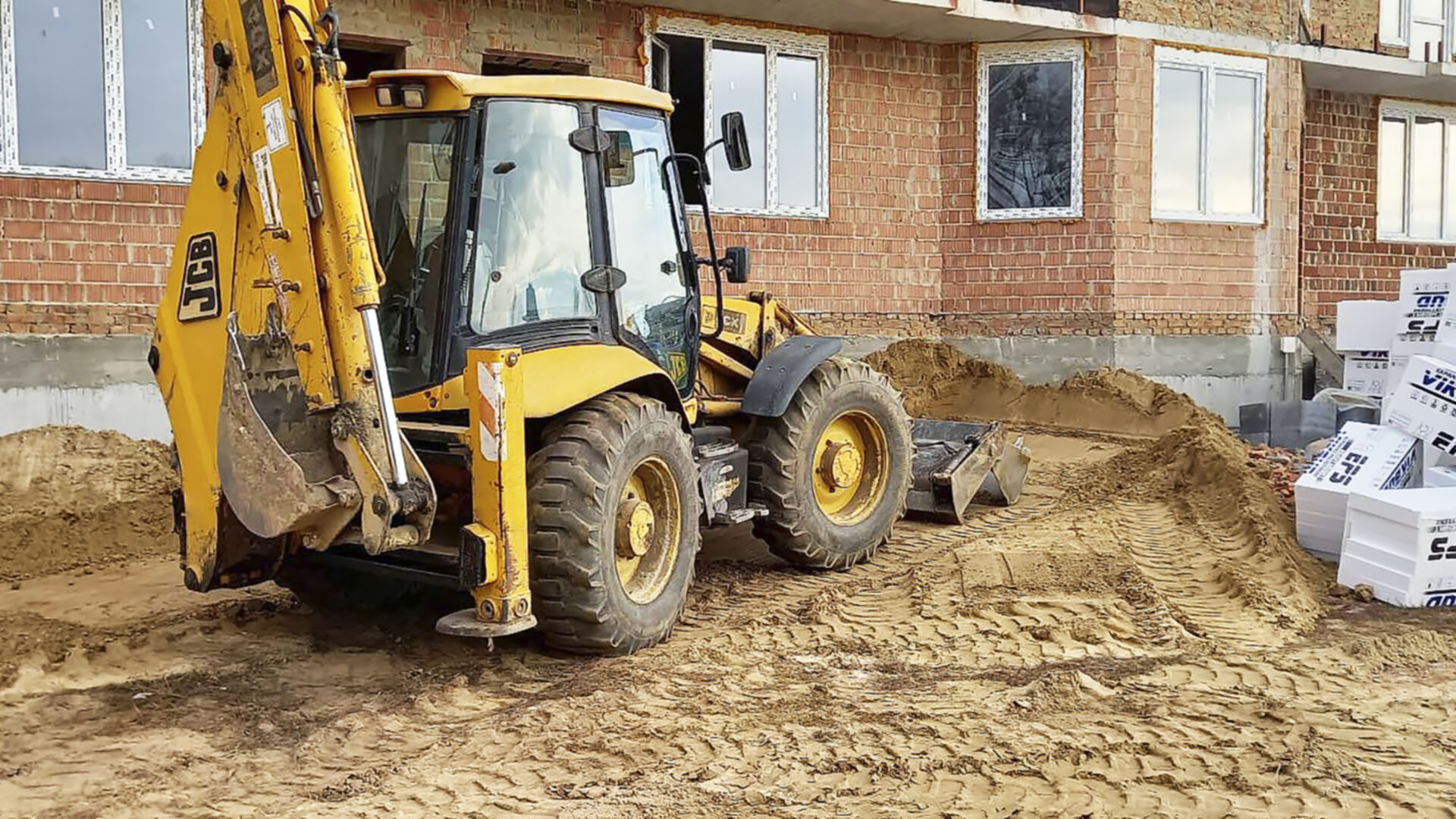

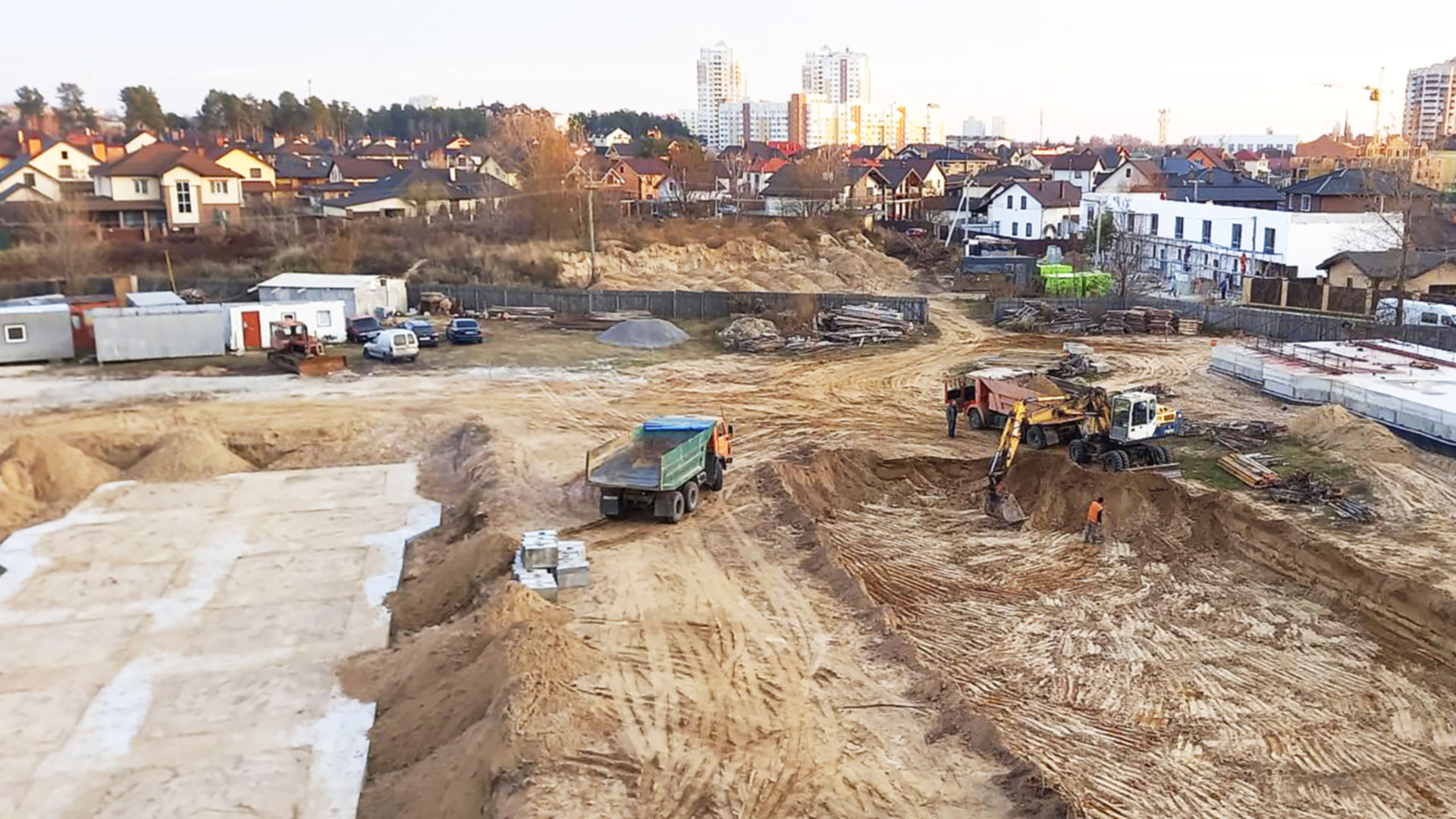

Під час даного етапу виконуються наступні роботи: розчищення місцевості, геодезична розмітка, підготовка котловану.

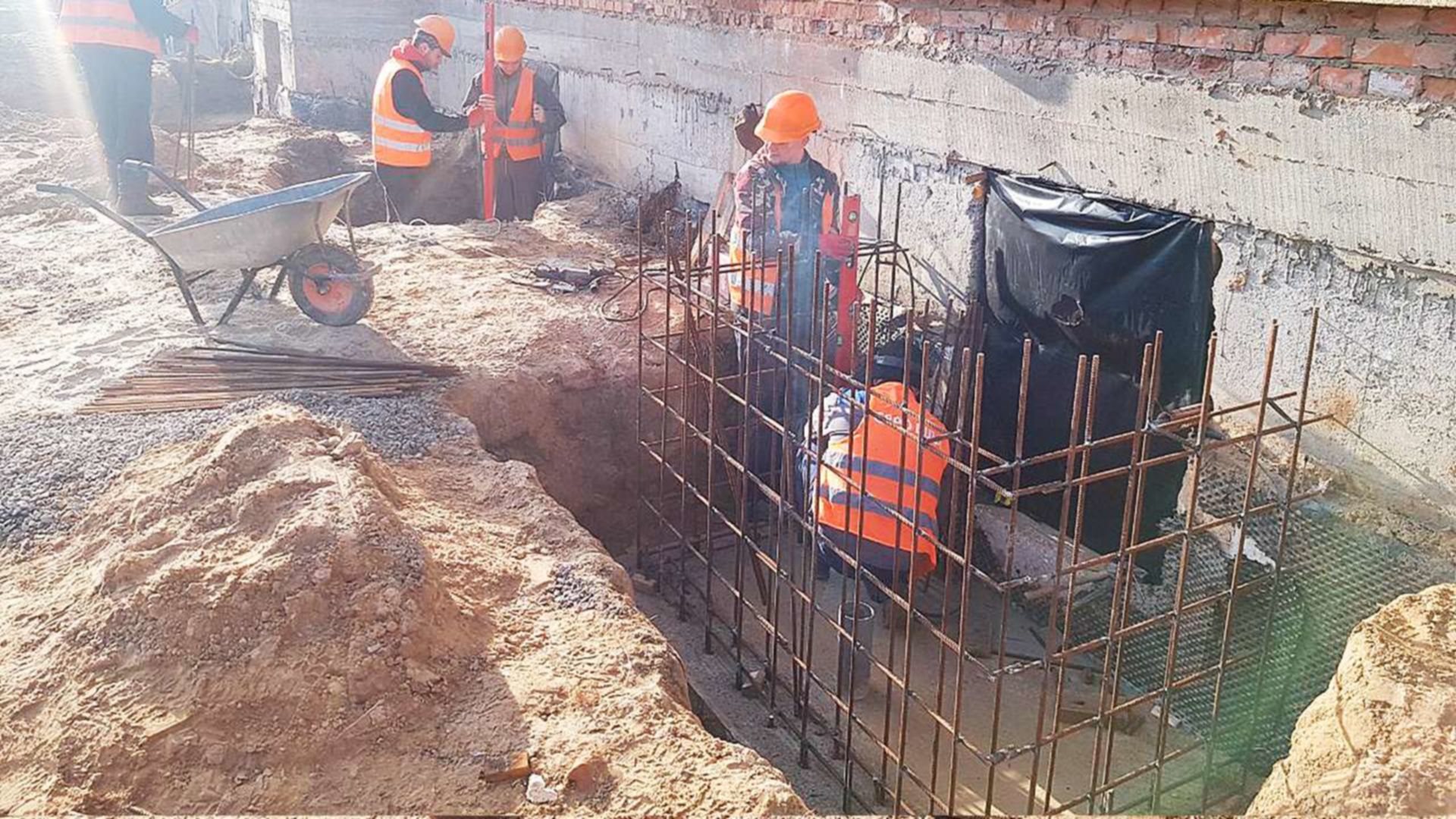

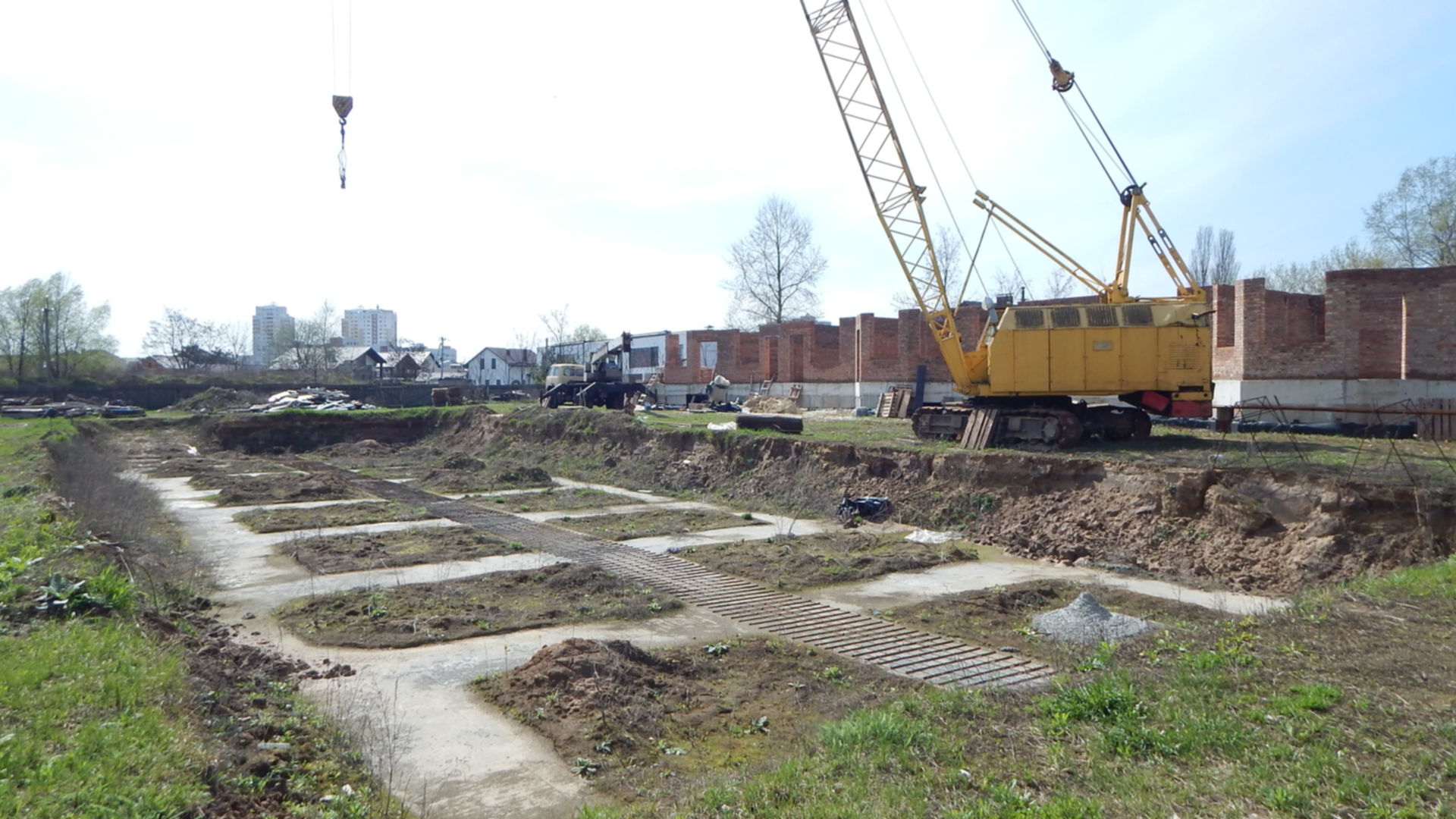

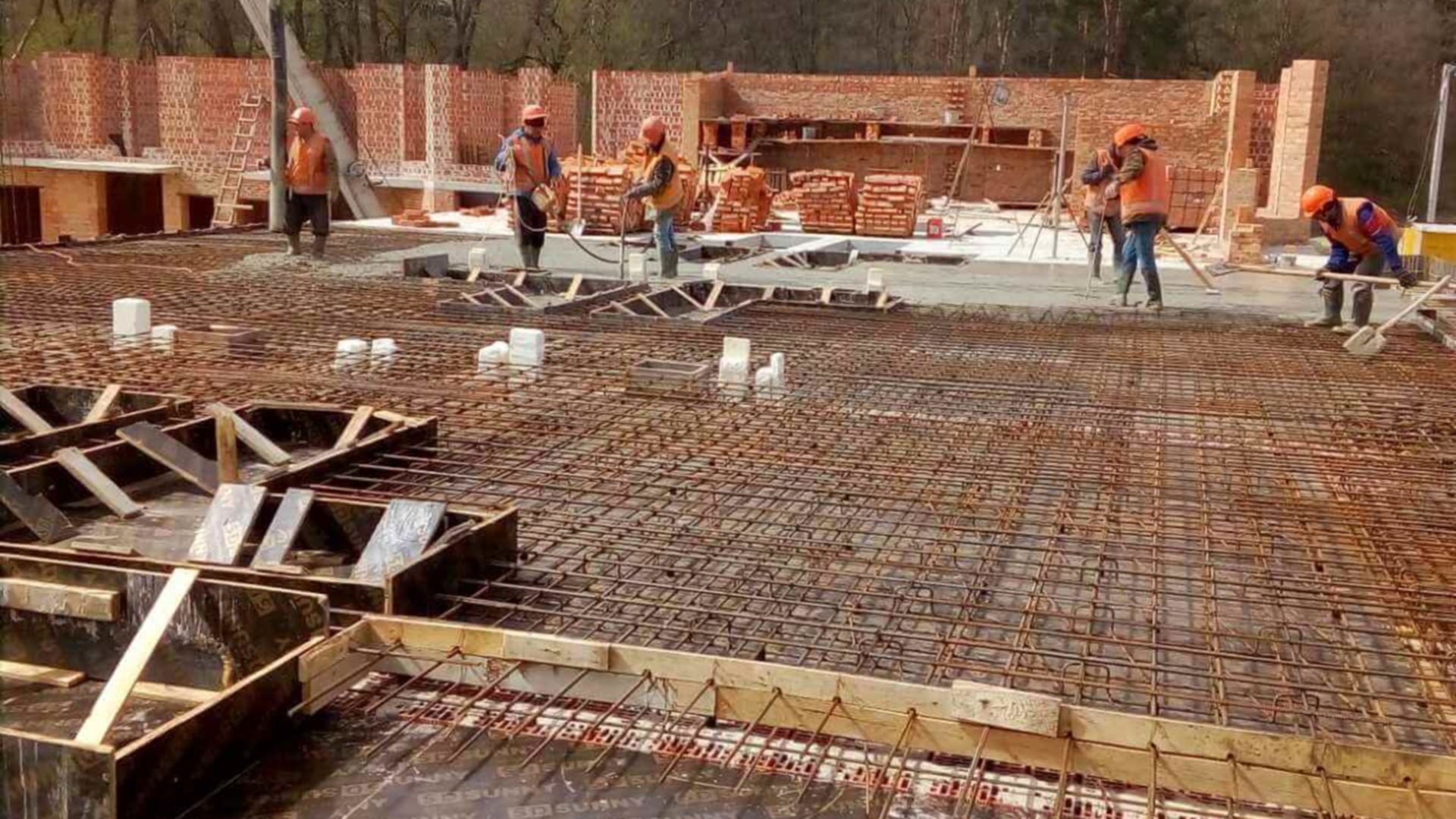

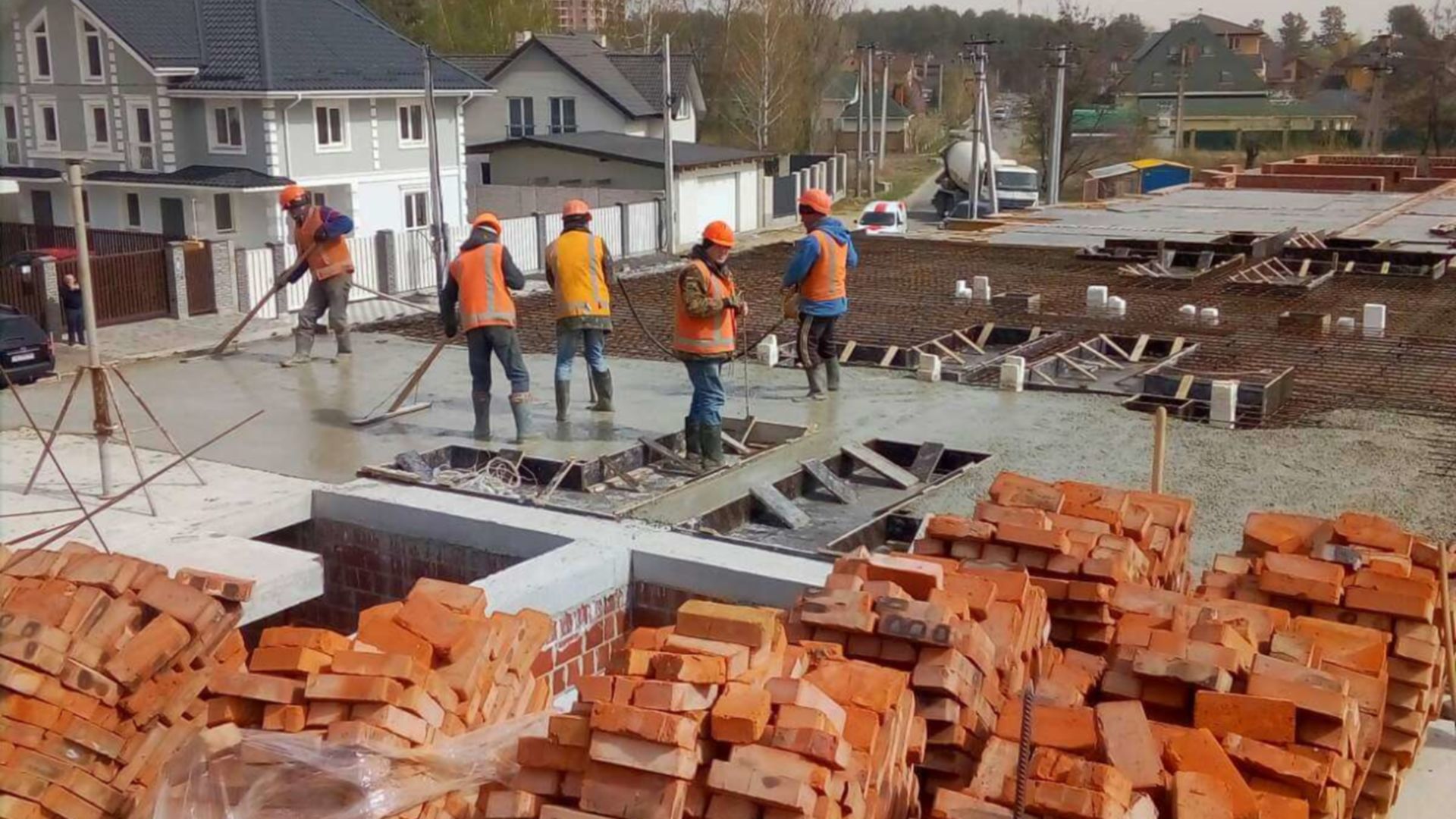

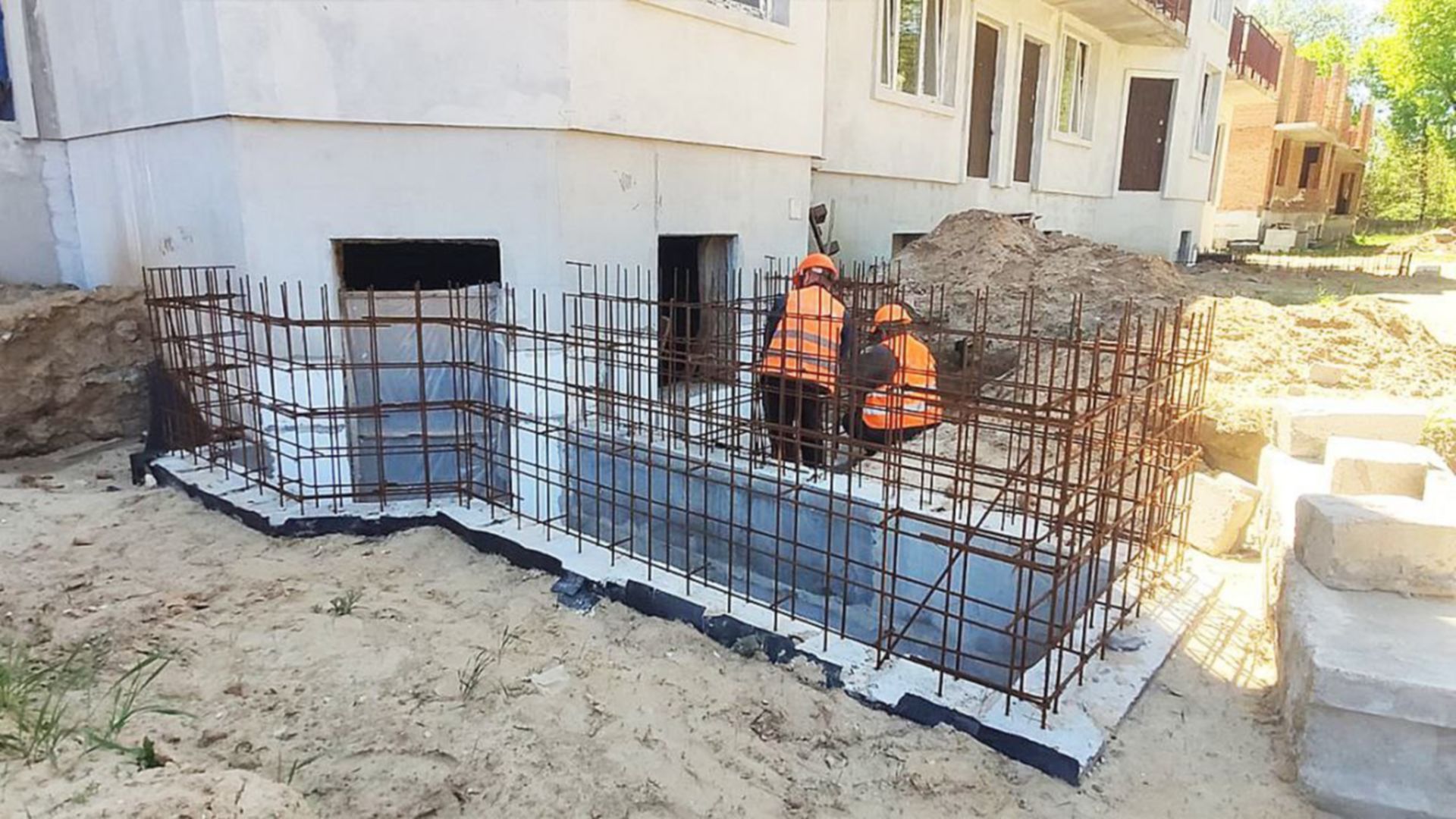

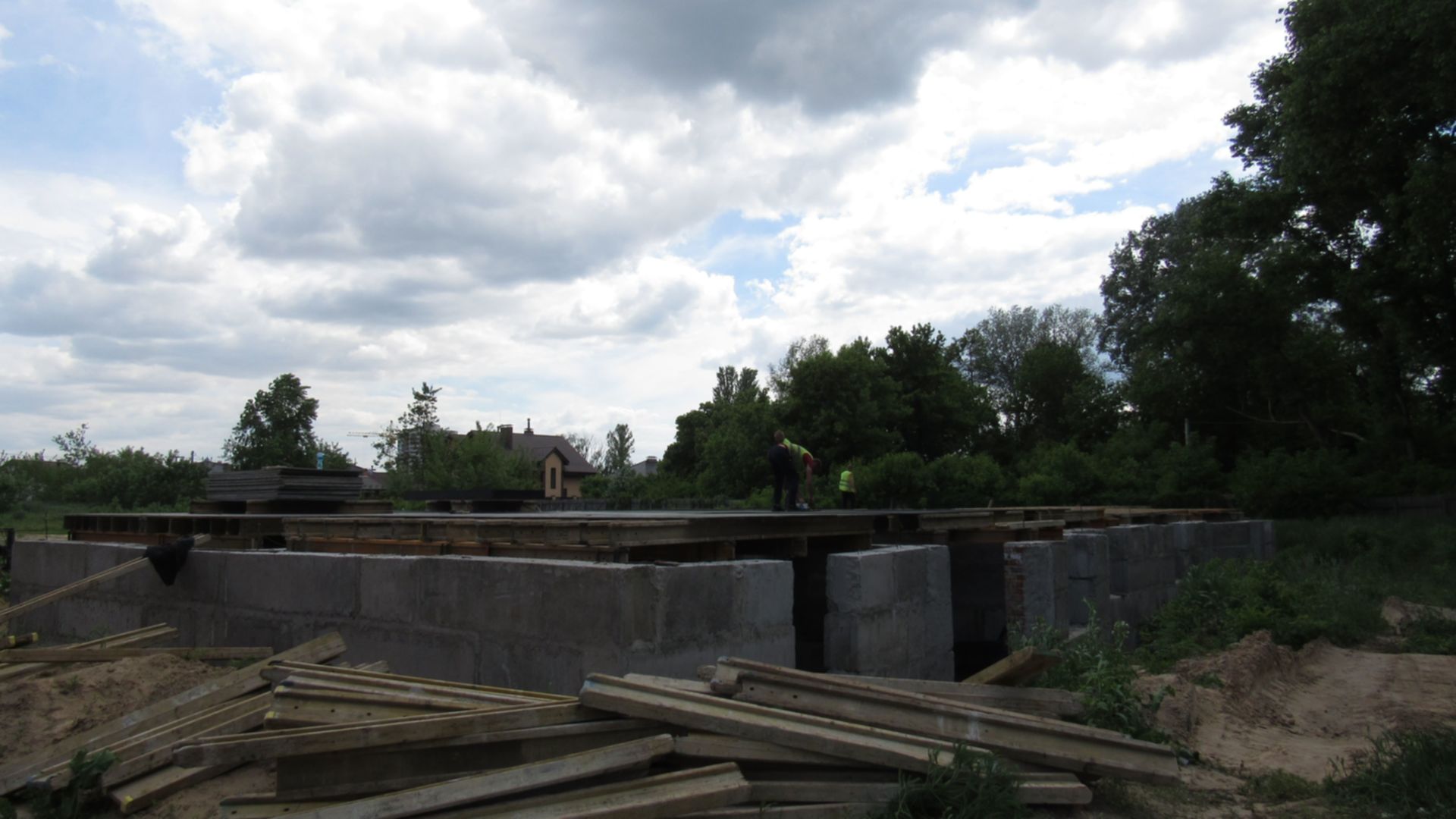

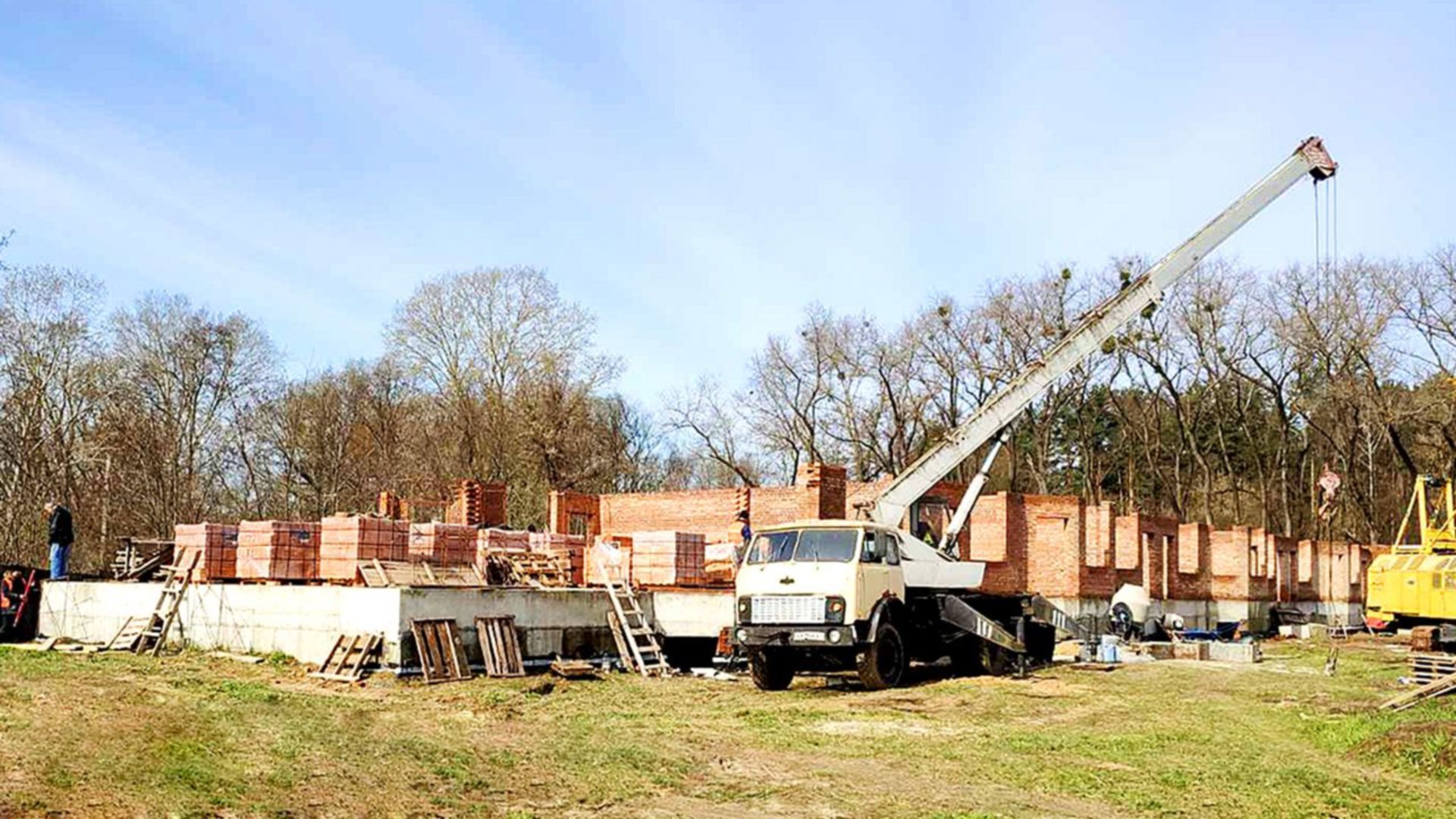

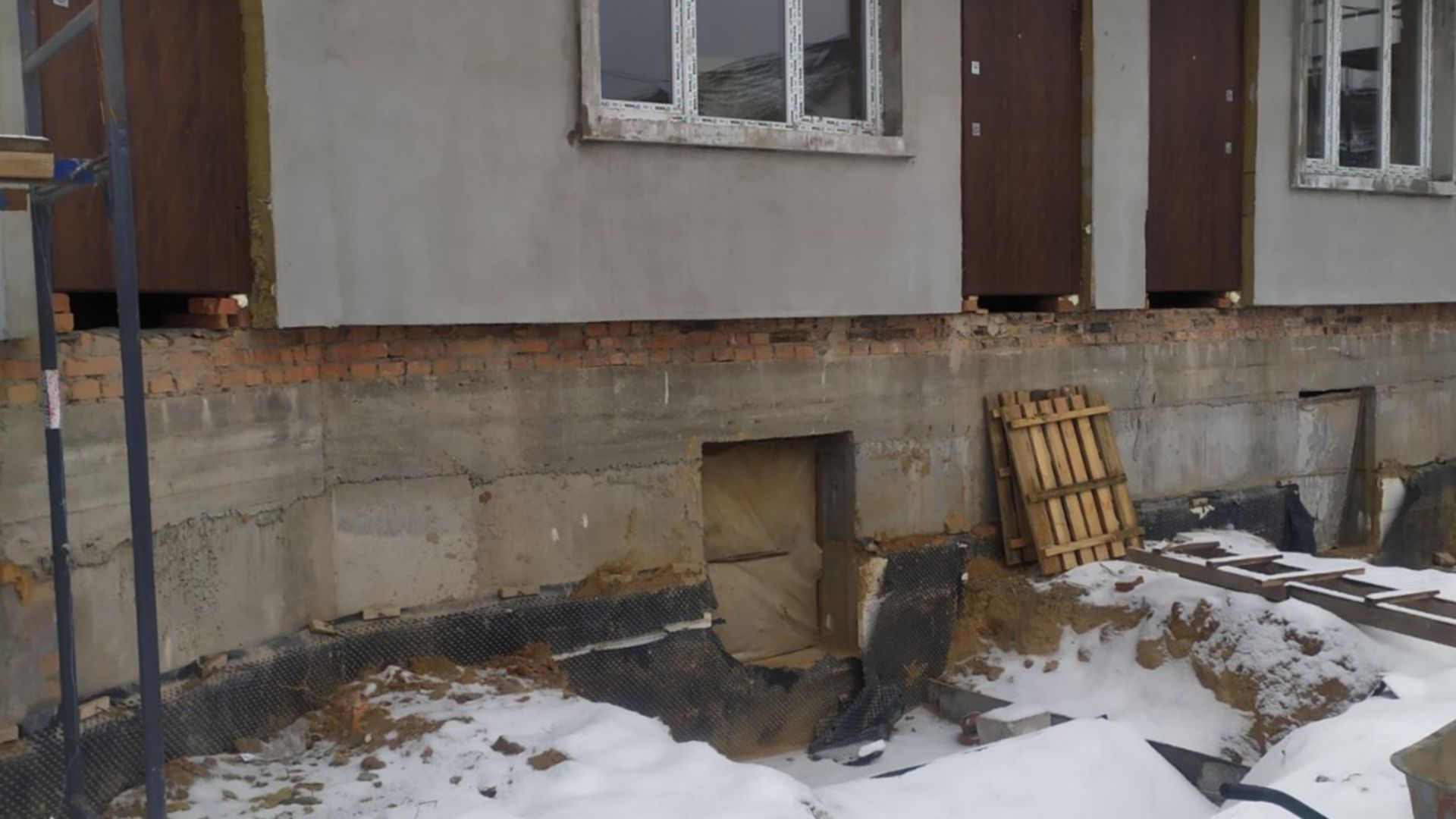

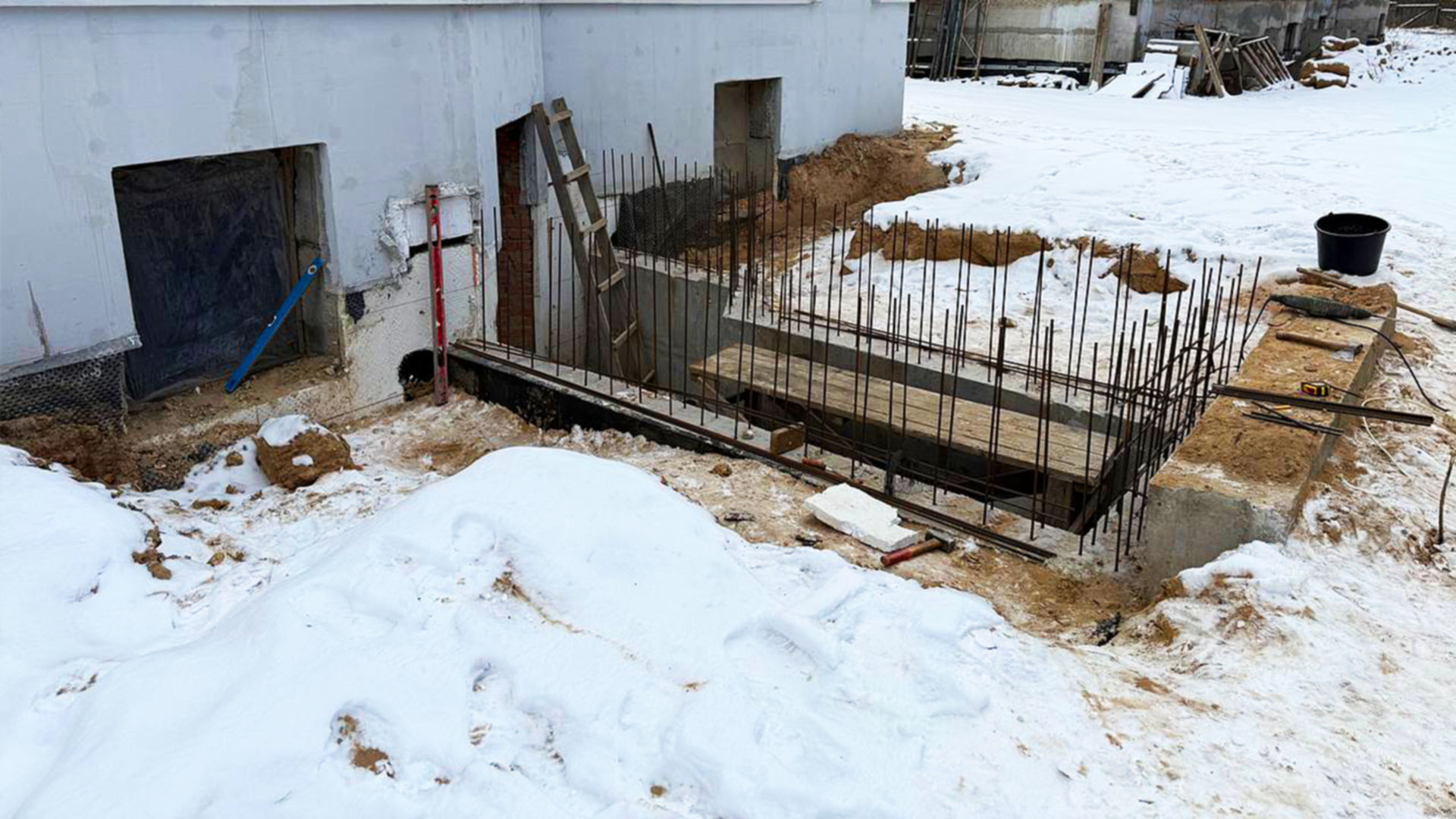

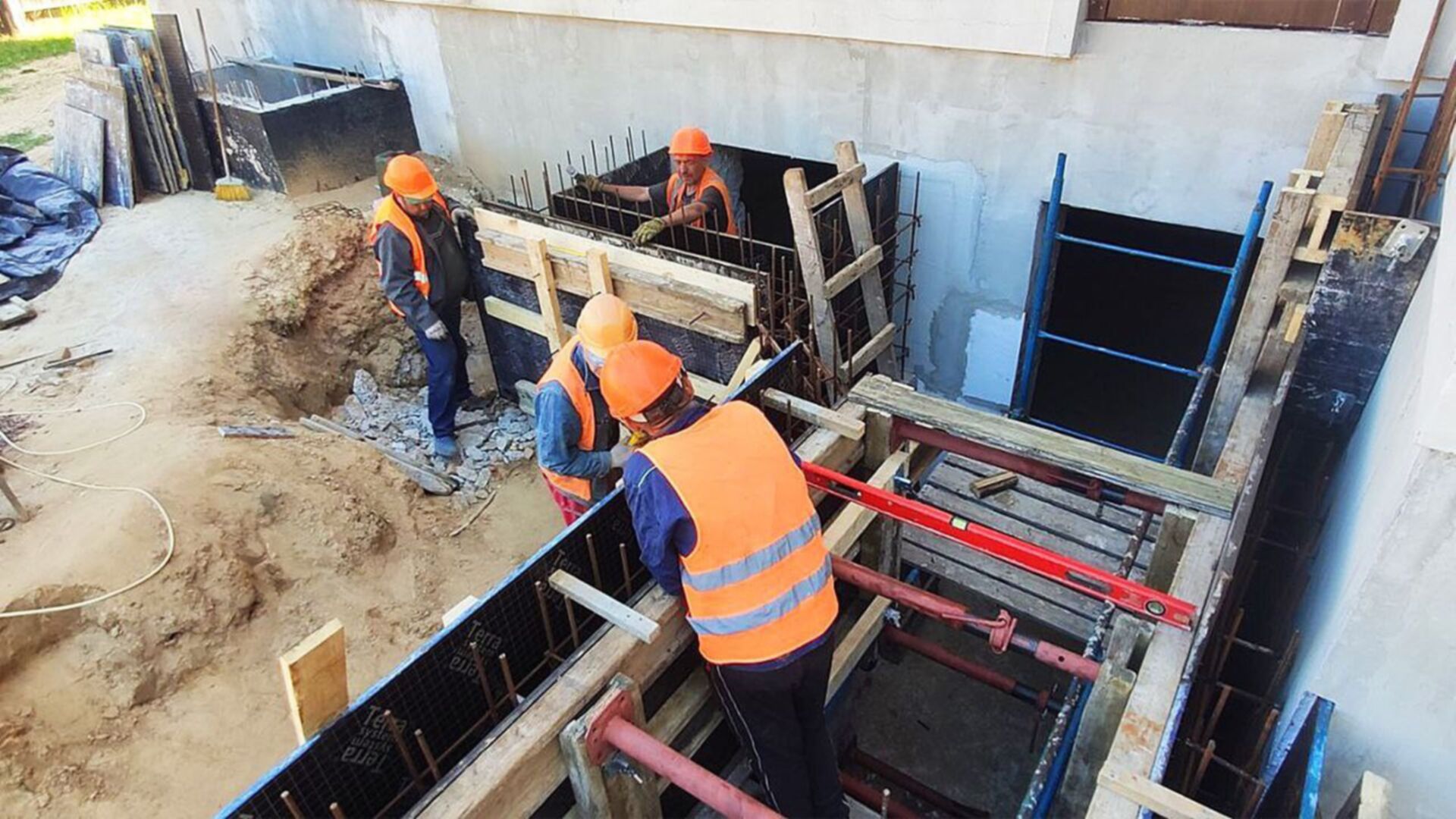

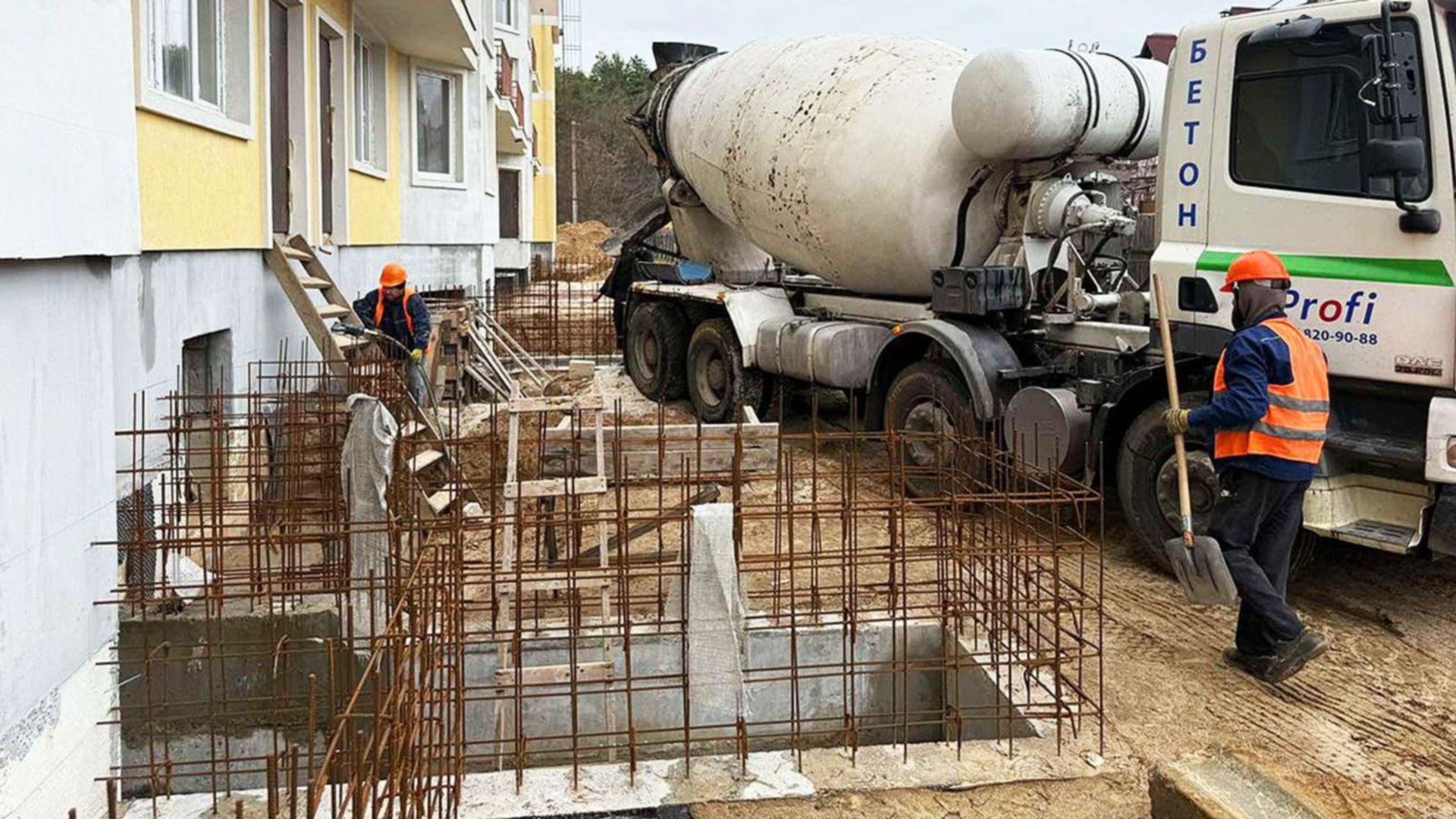

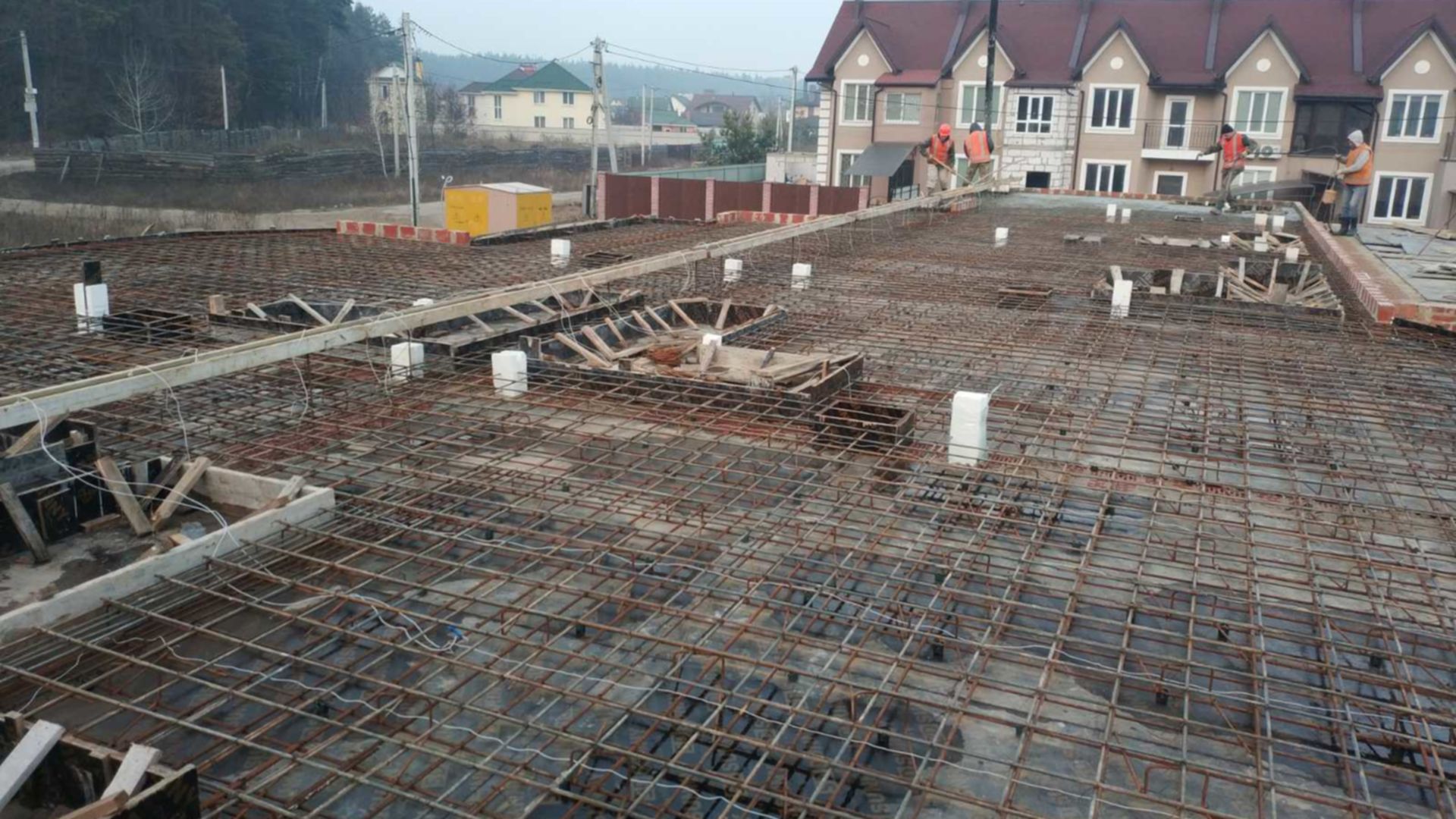

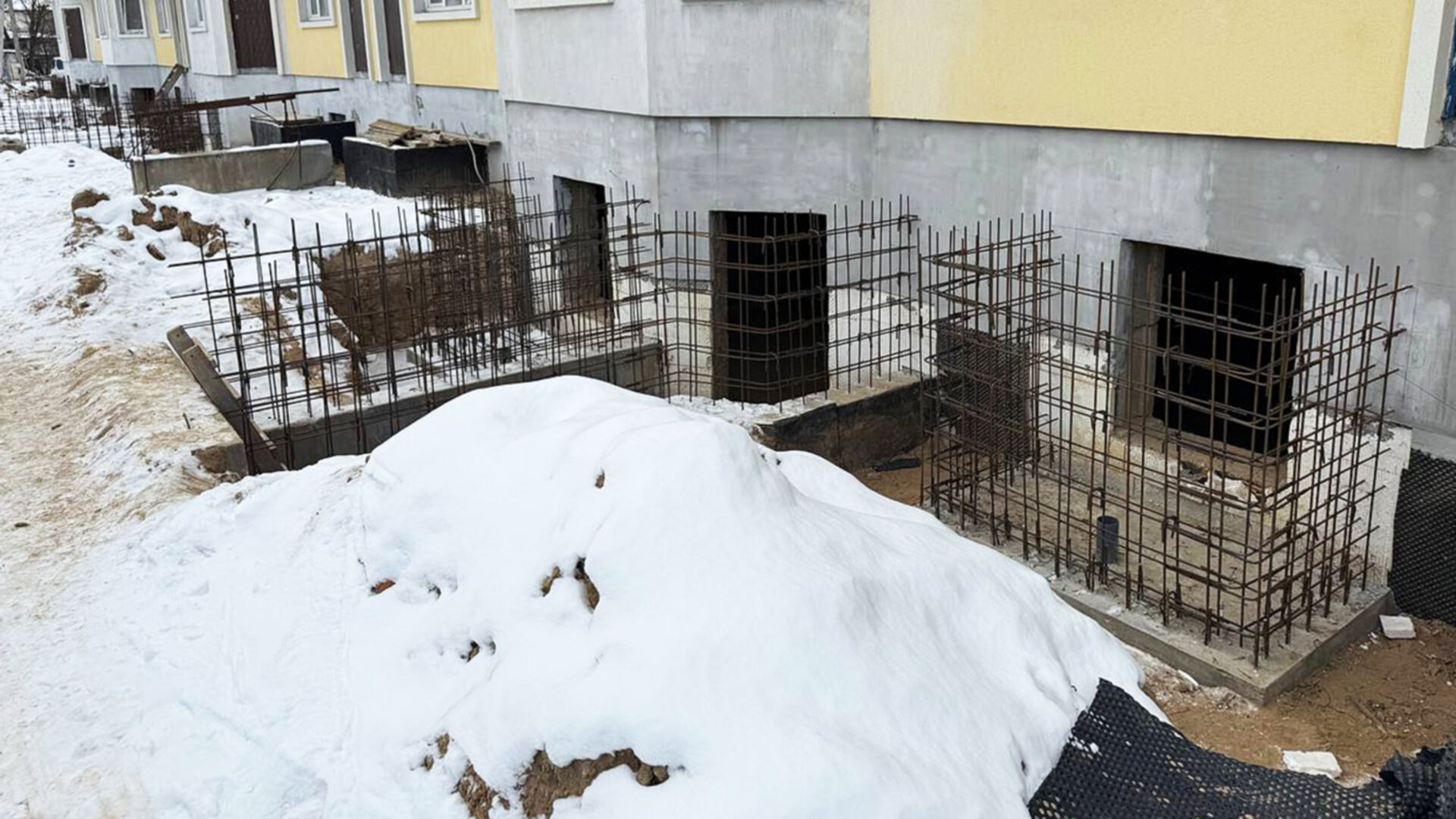

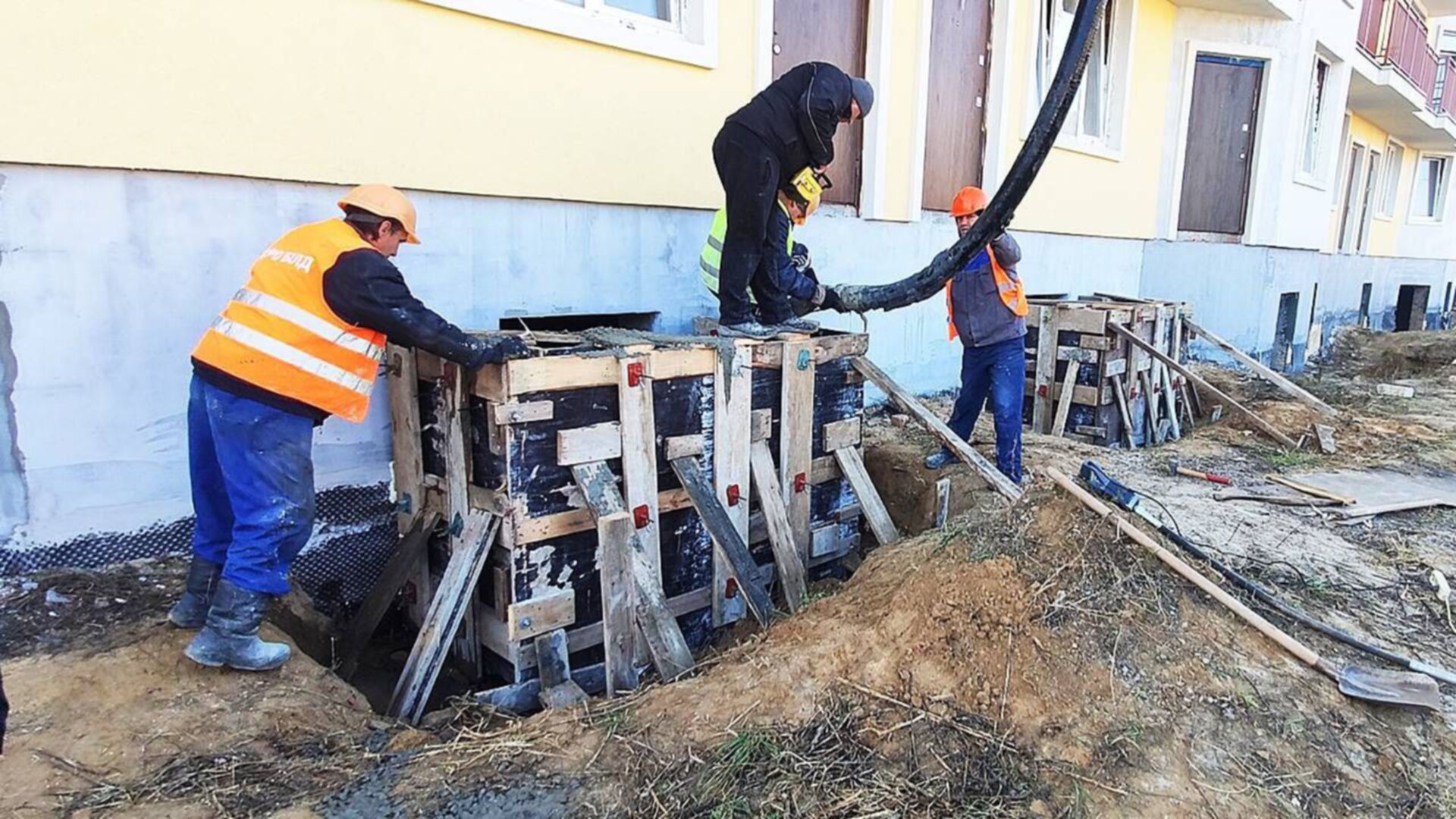

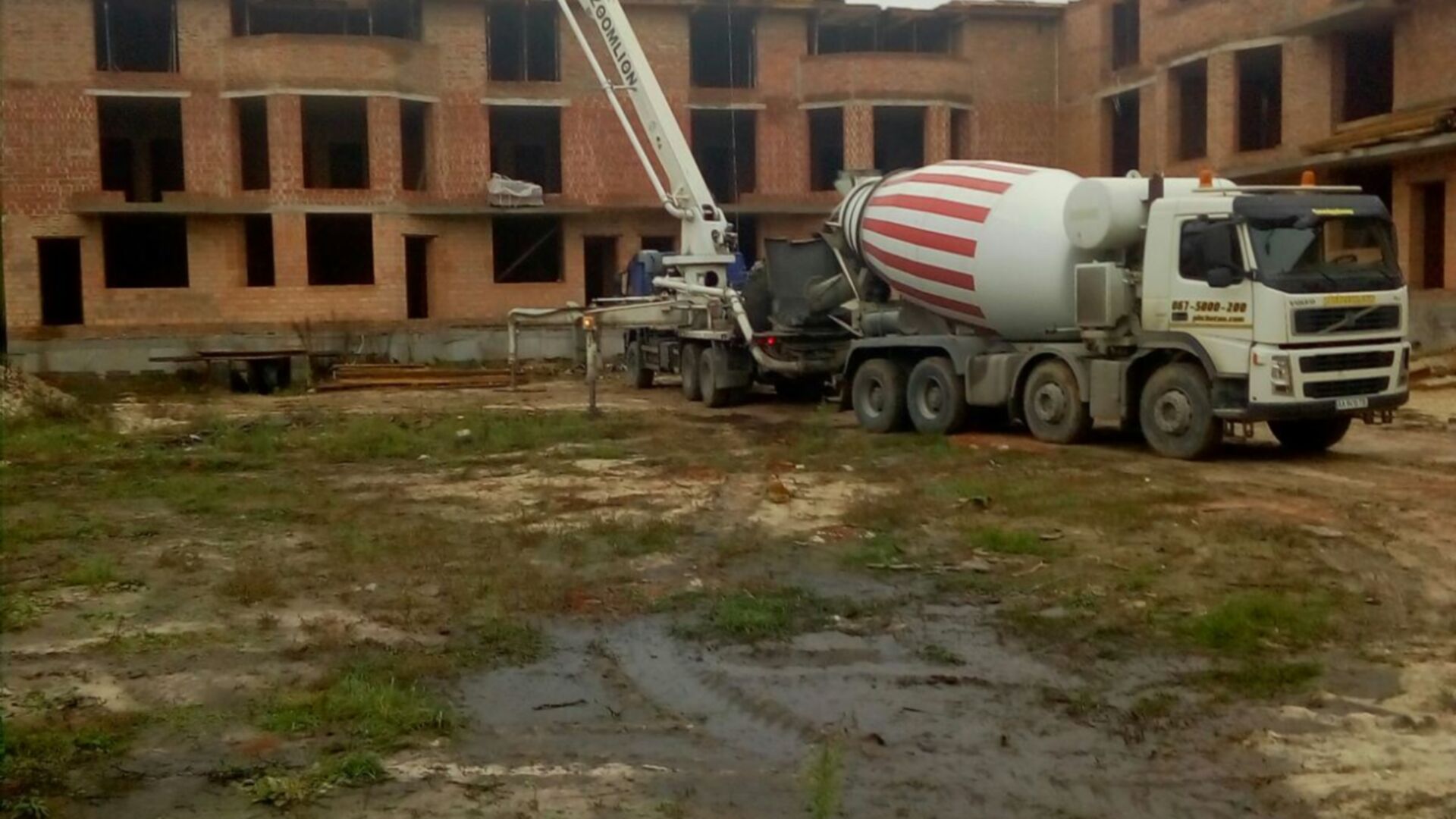

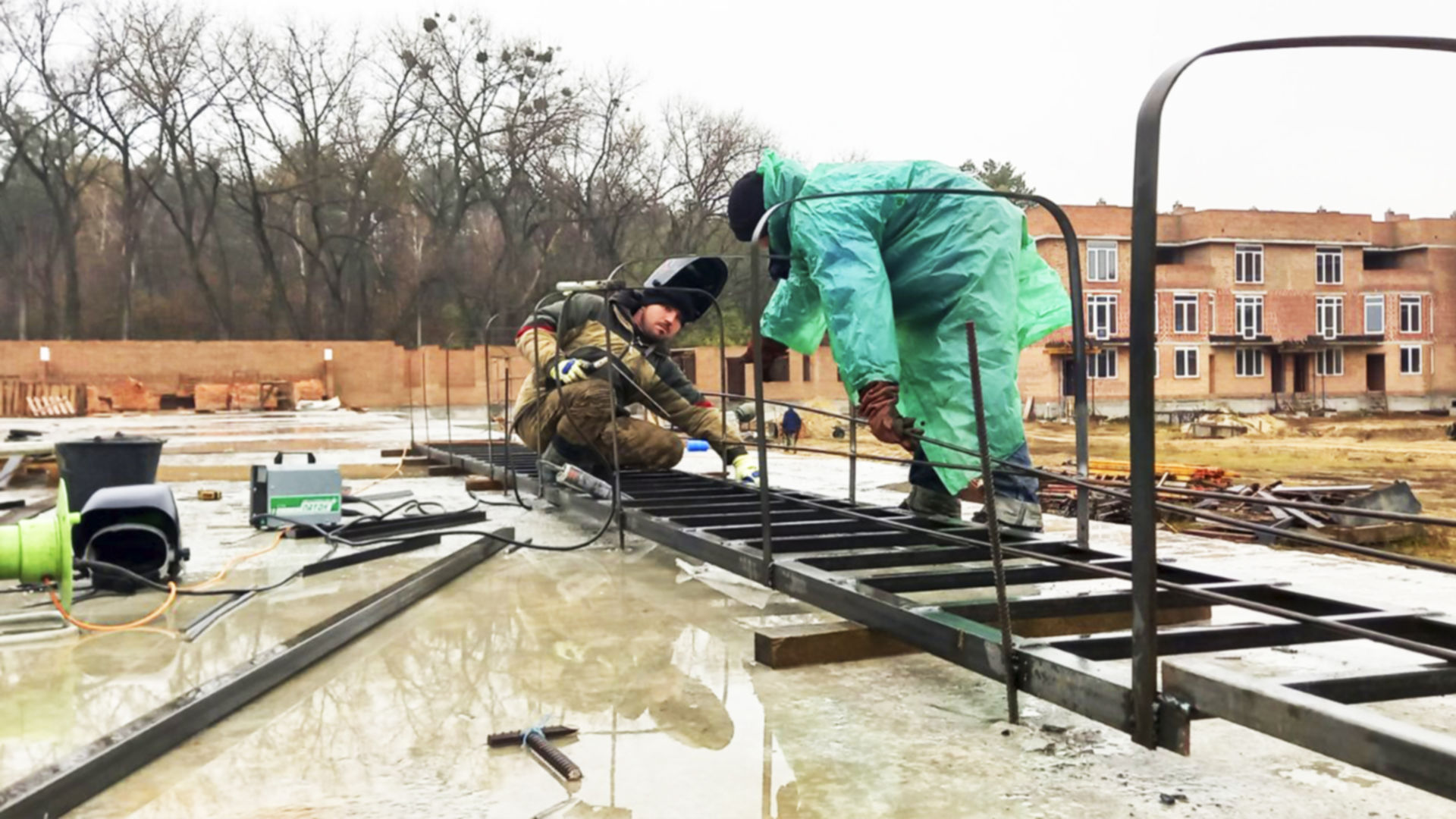

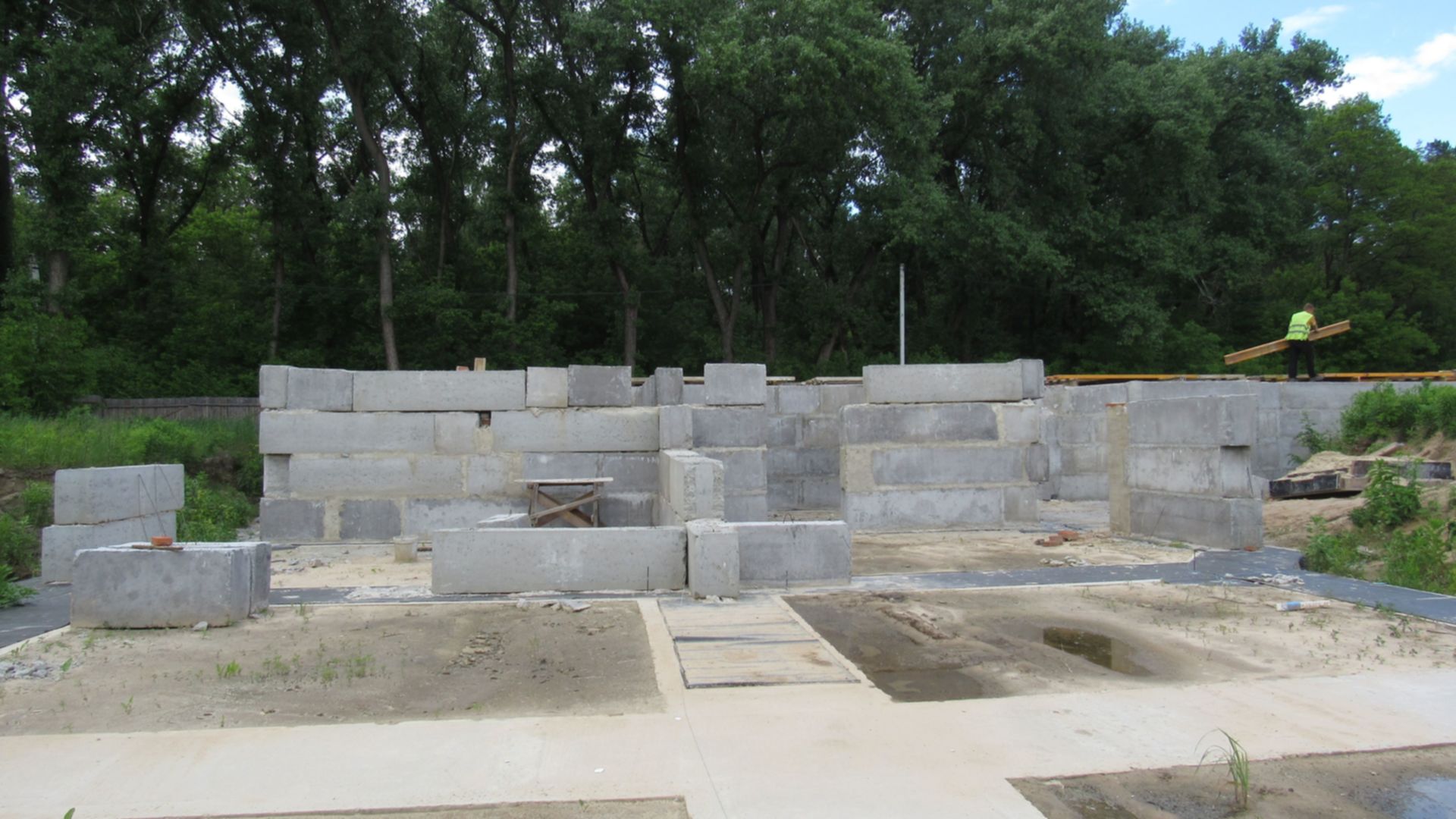

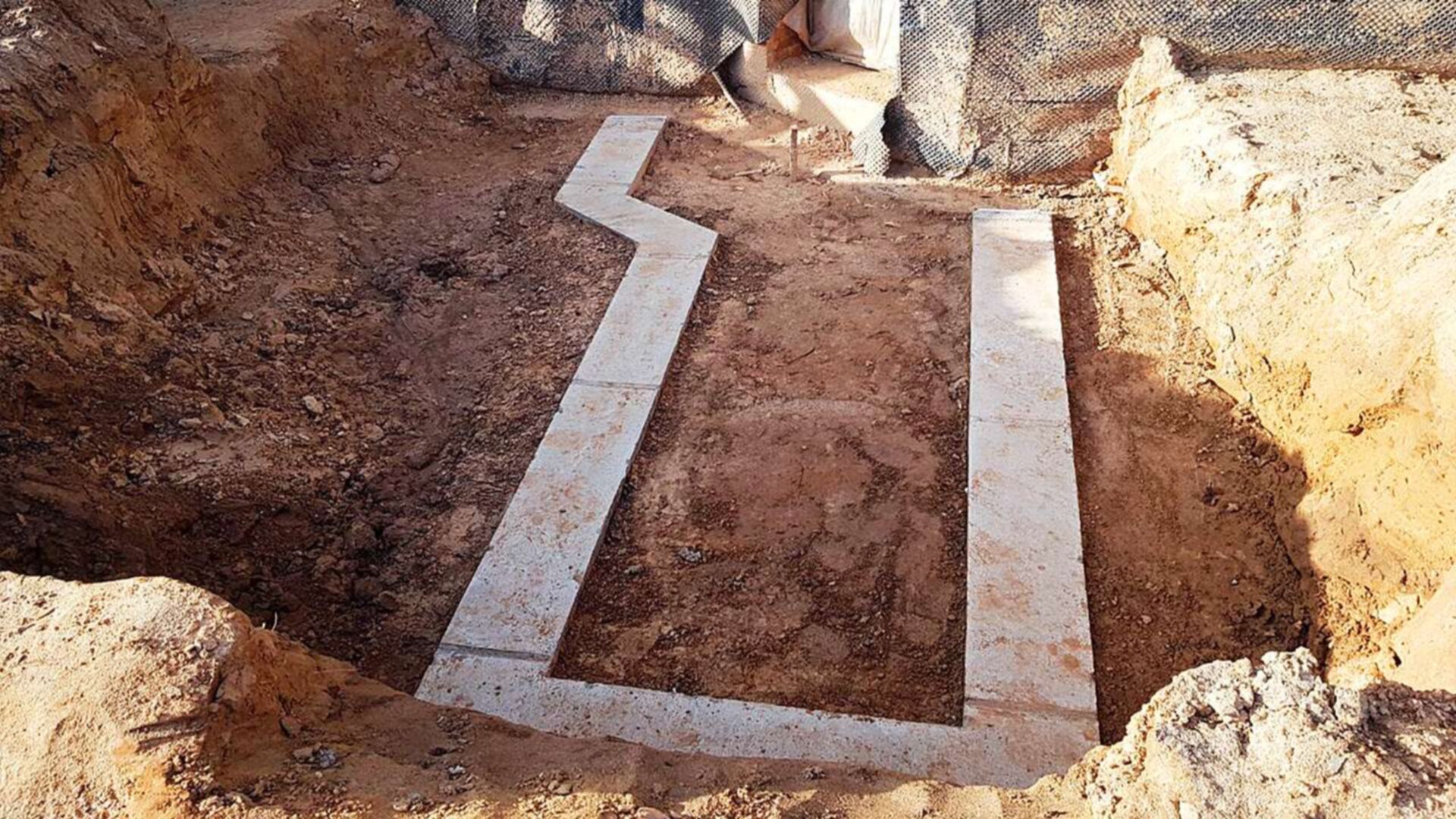

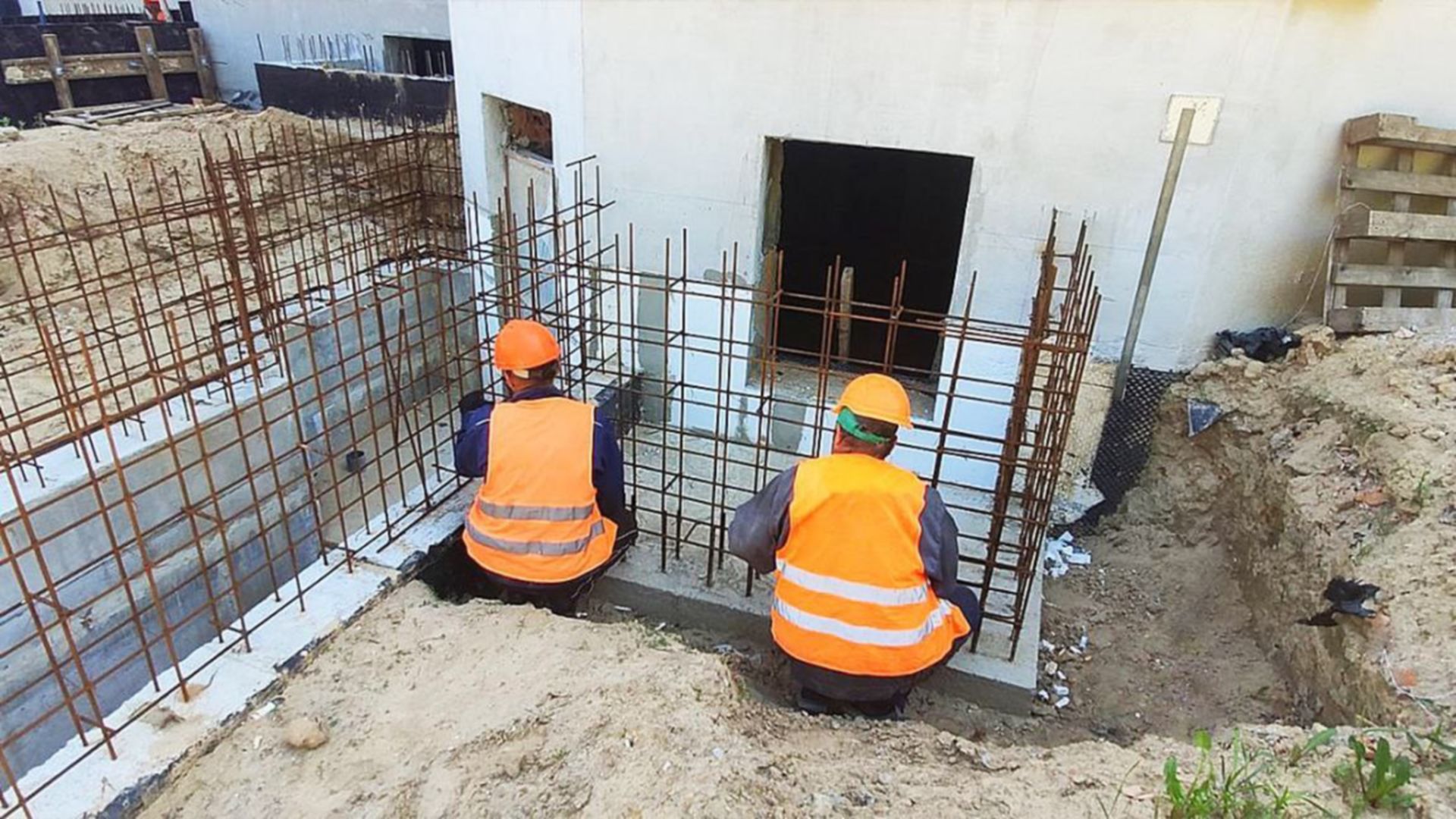

Зведення фундаменту

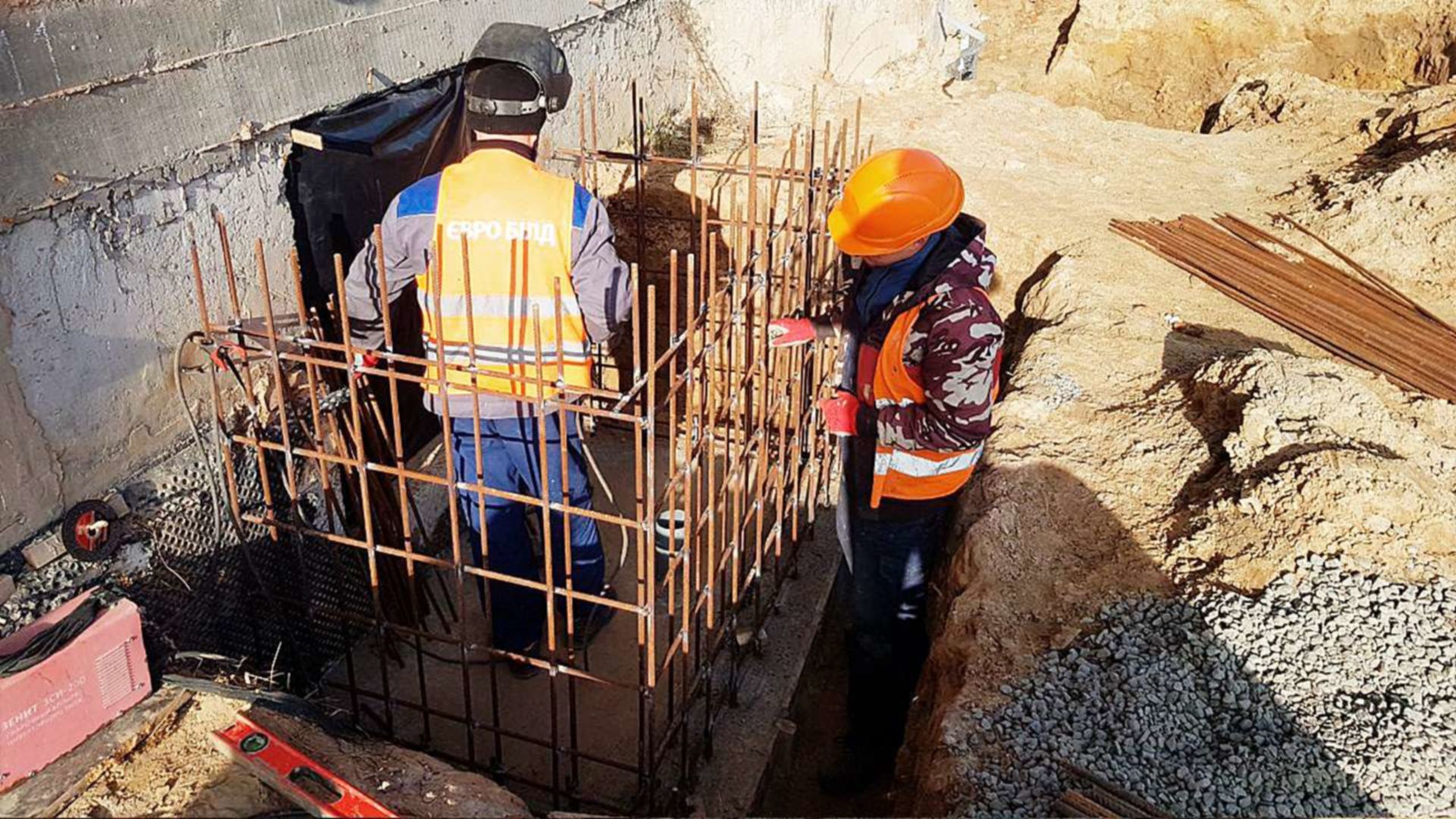

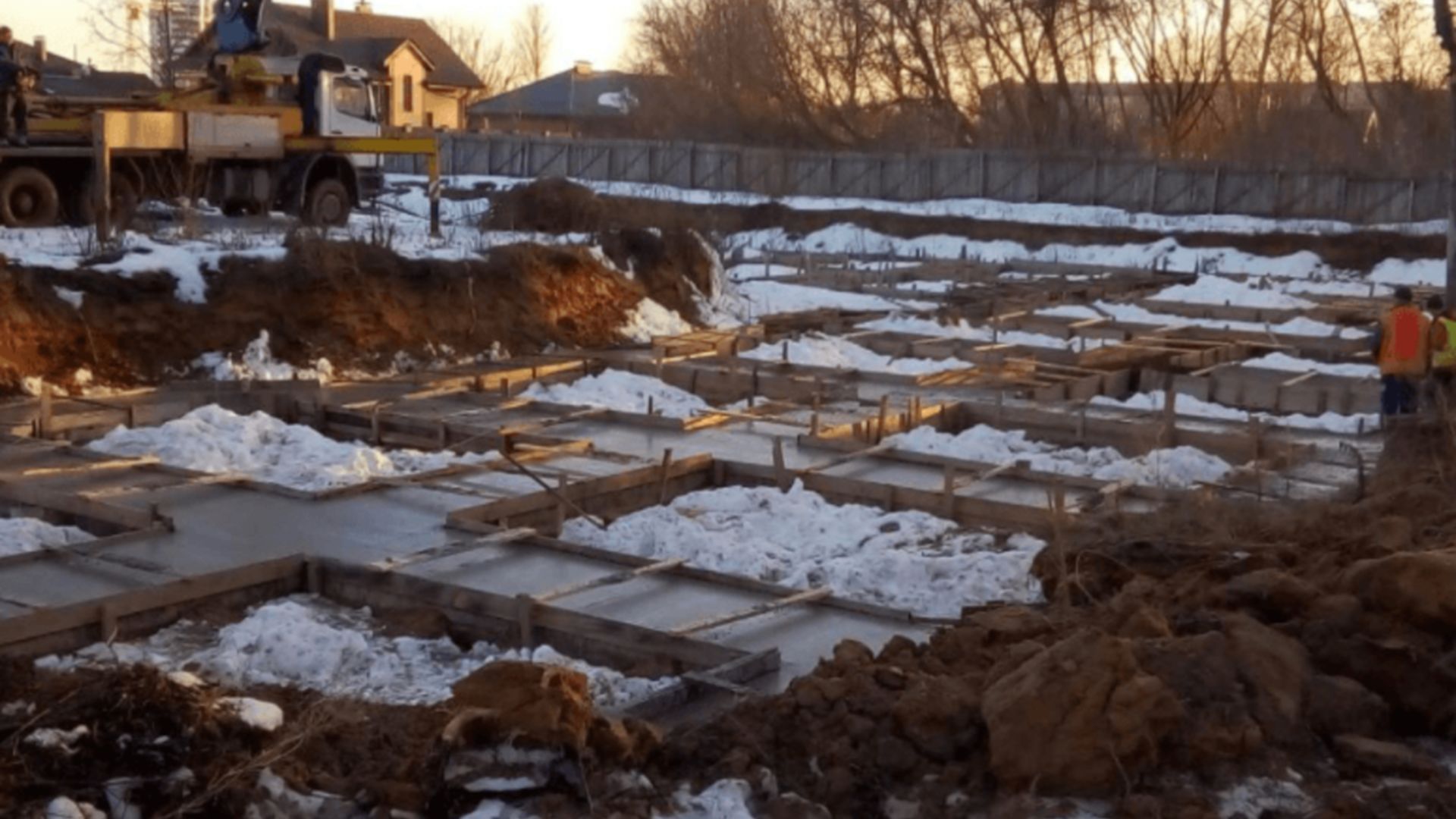

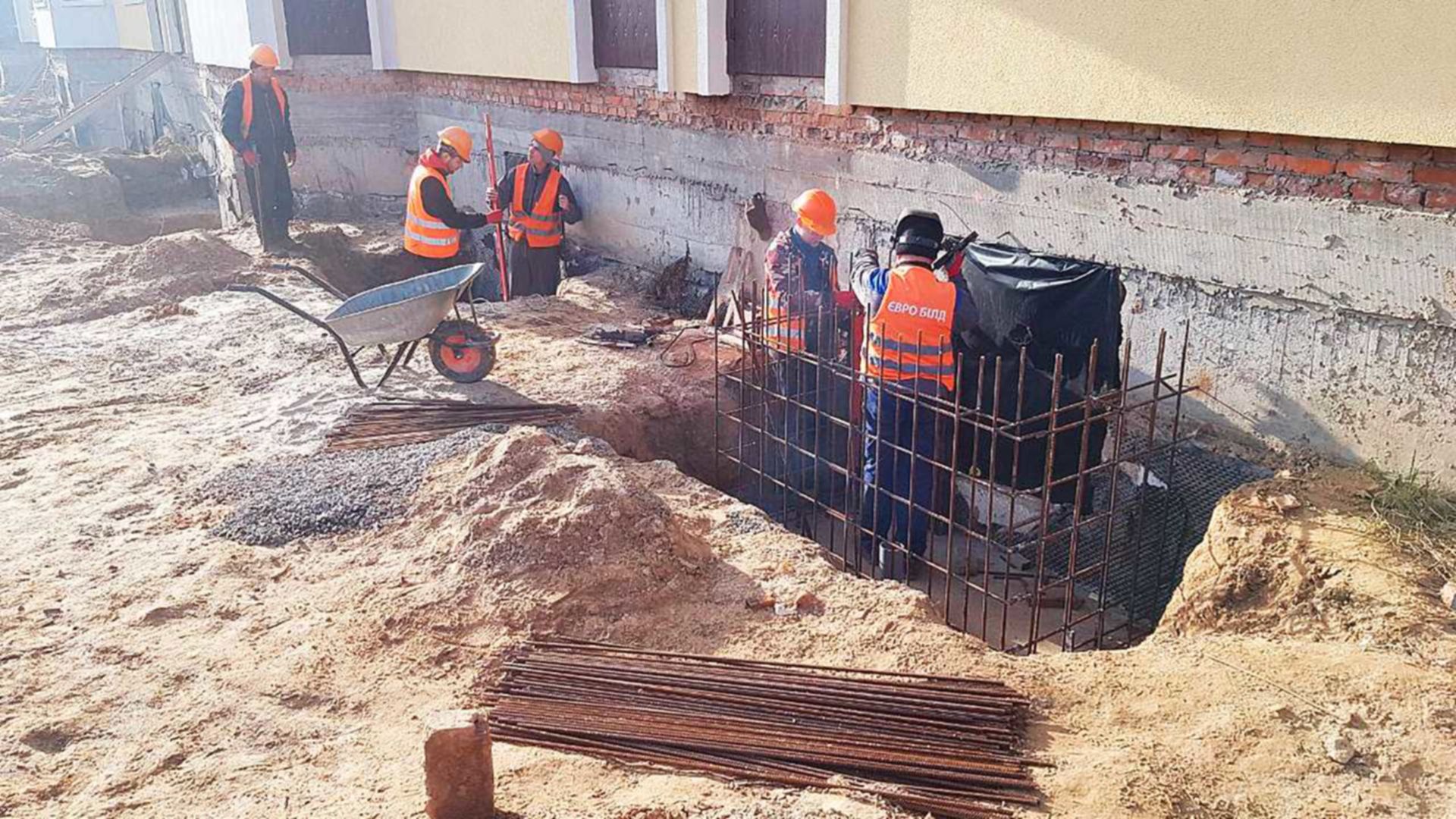

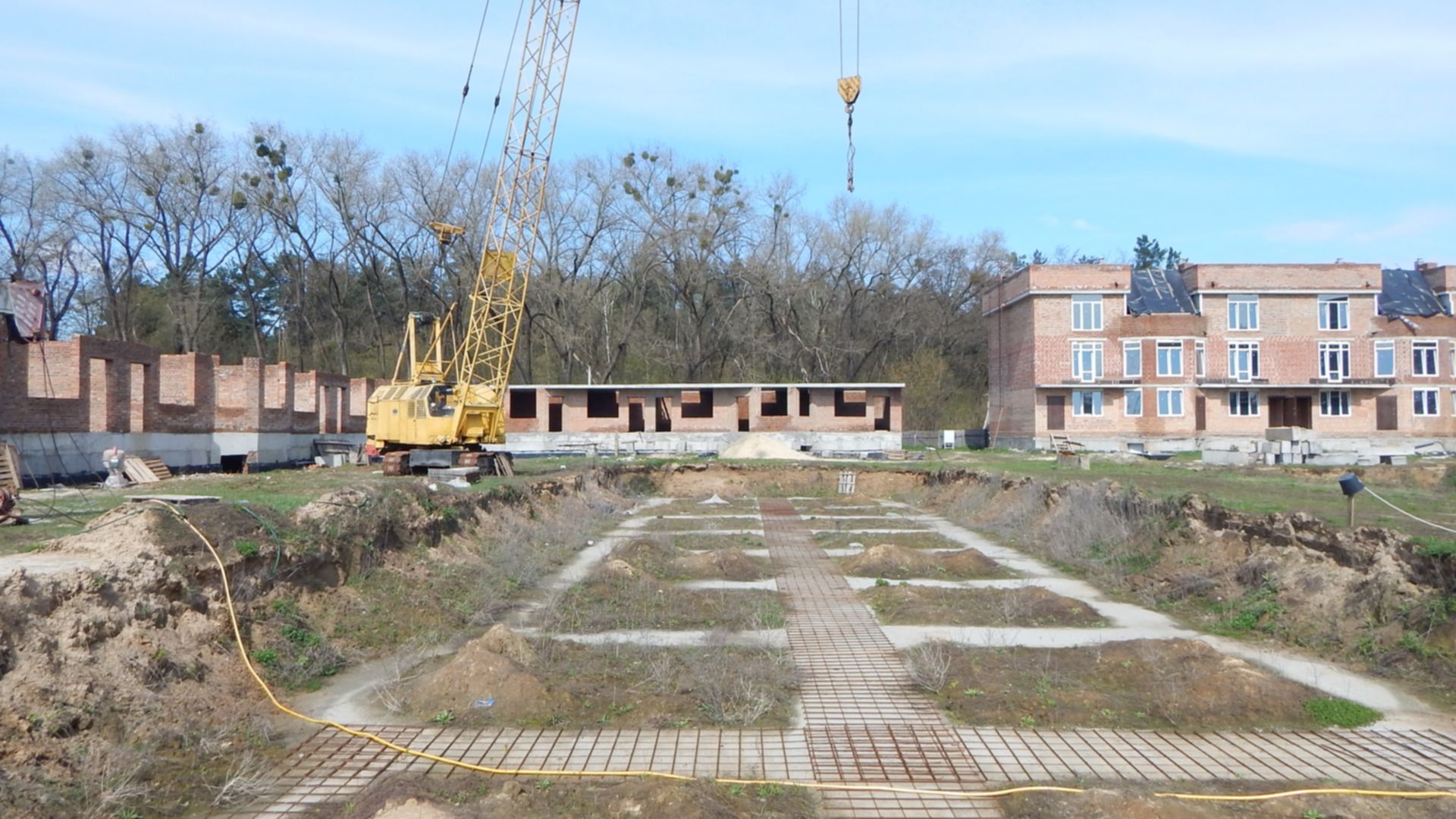

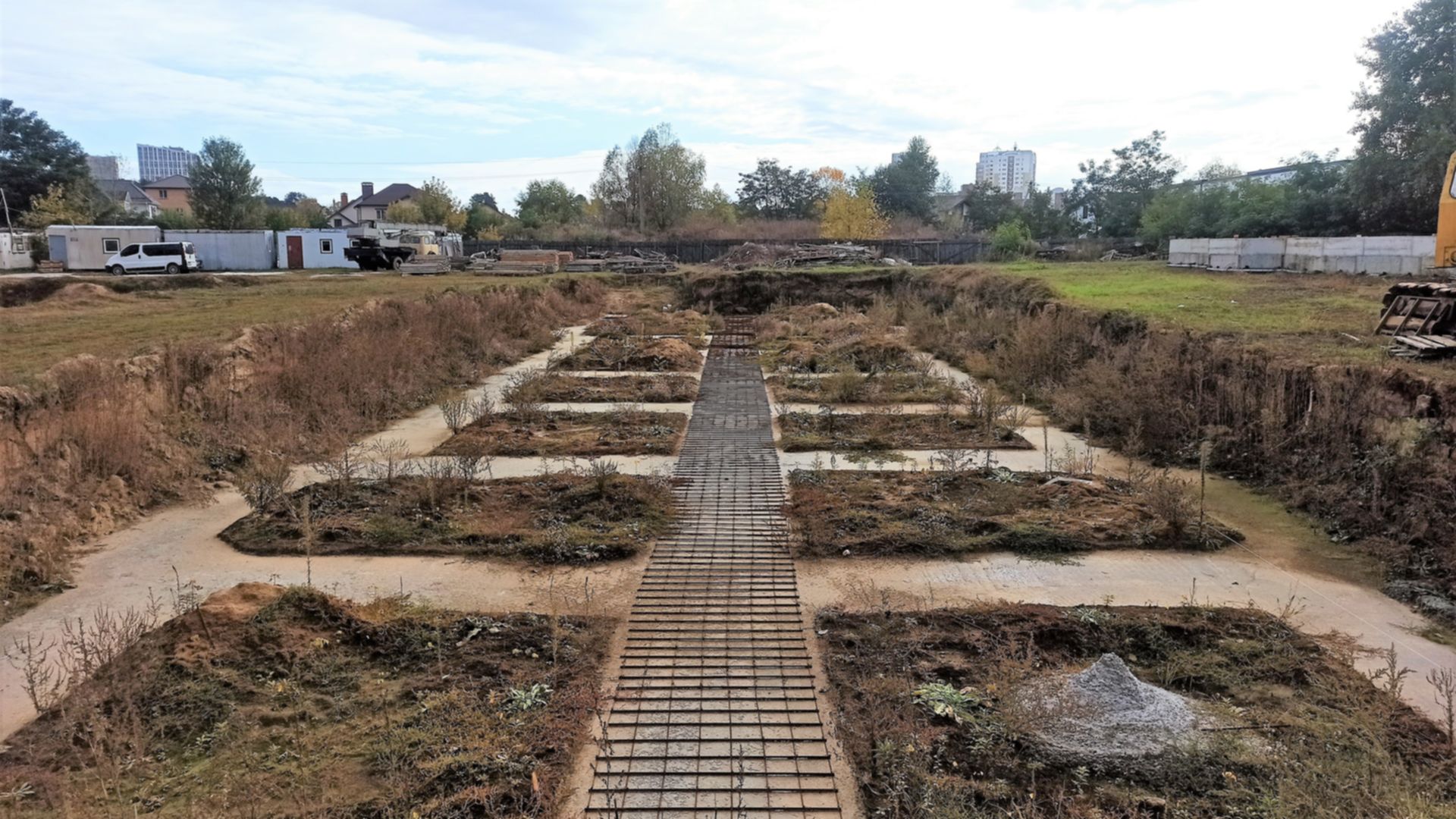

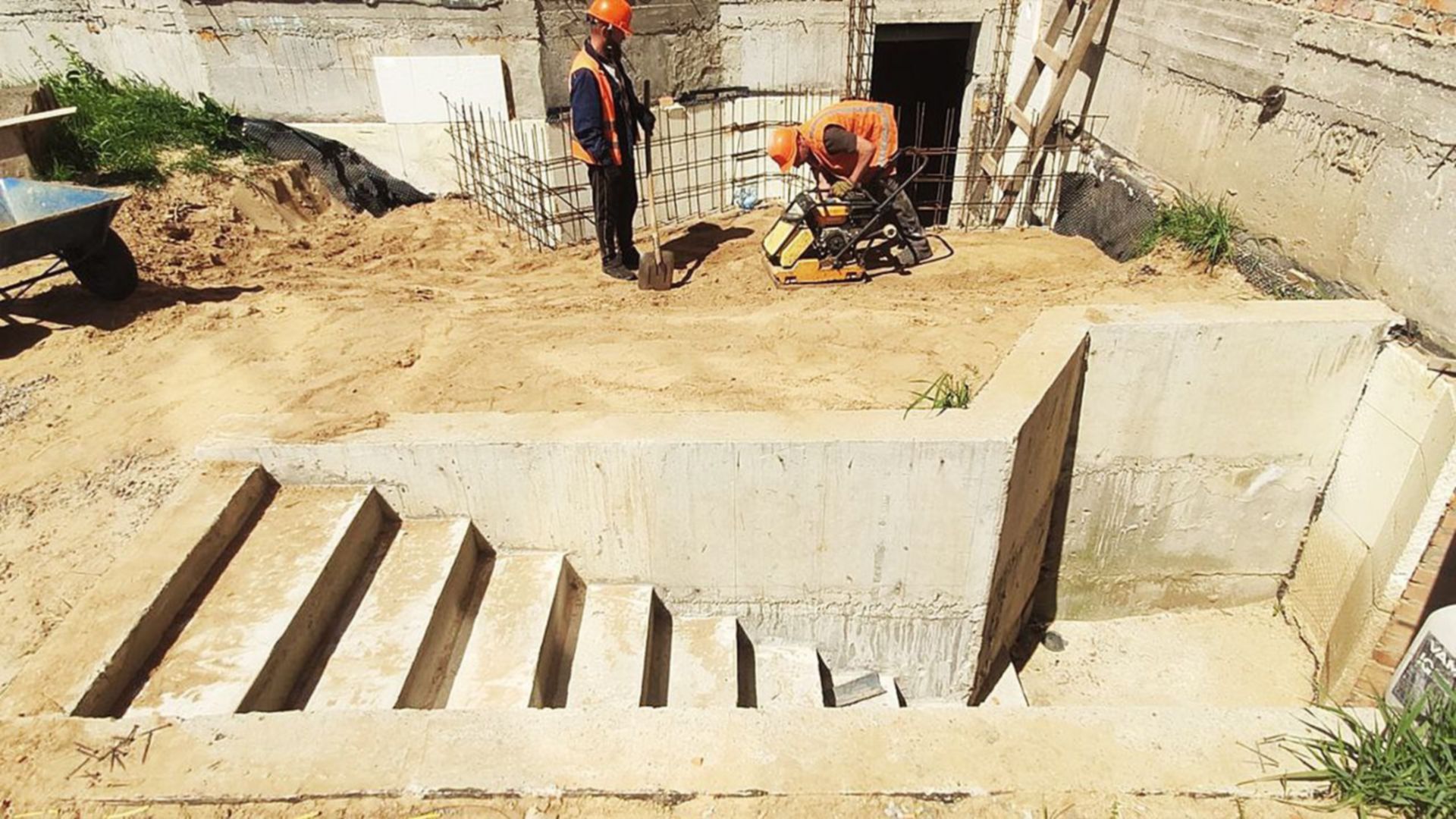

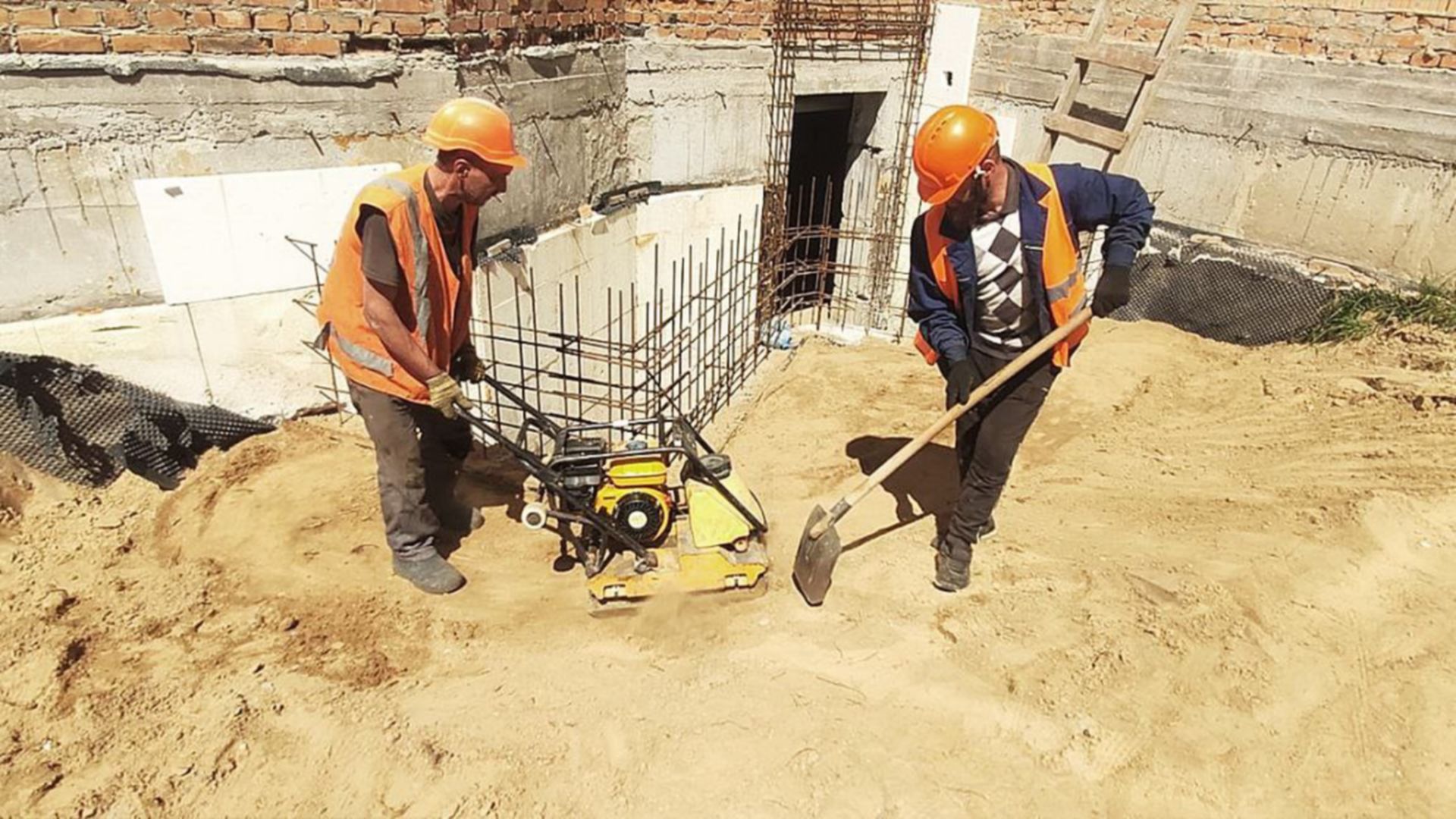

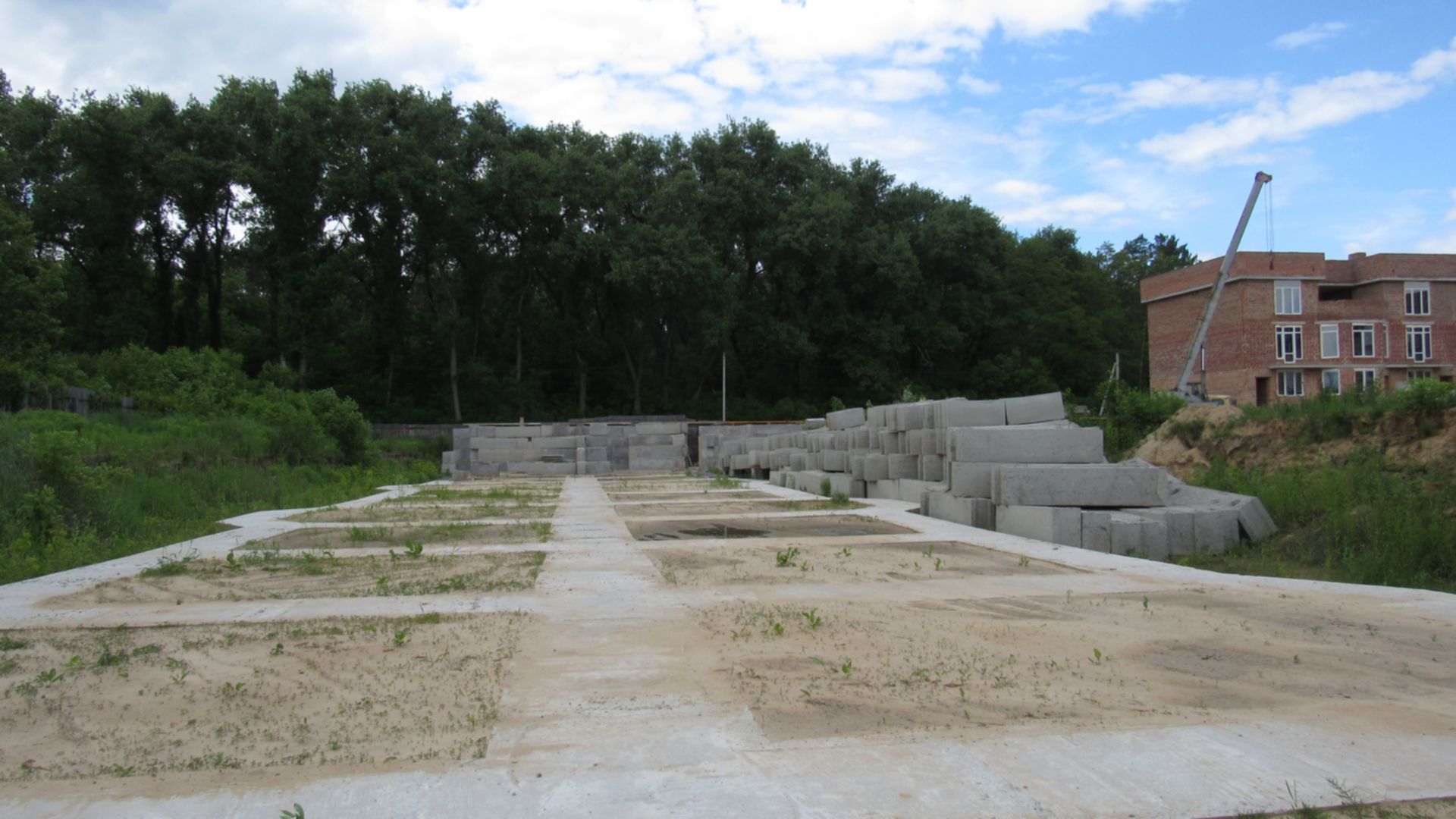

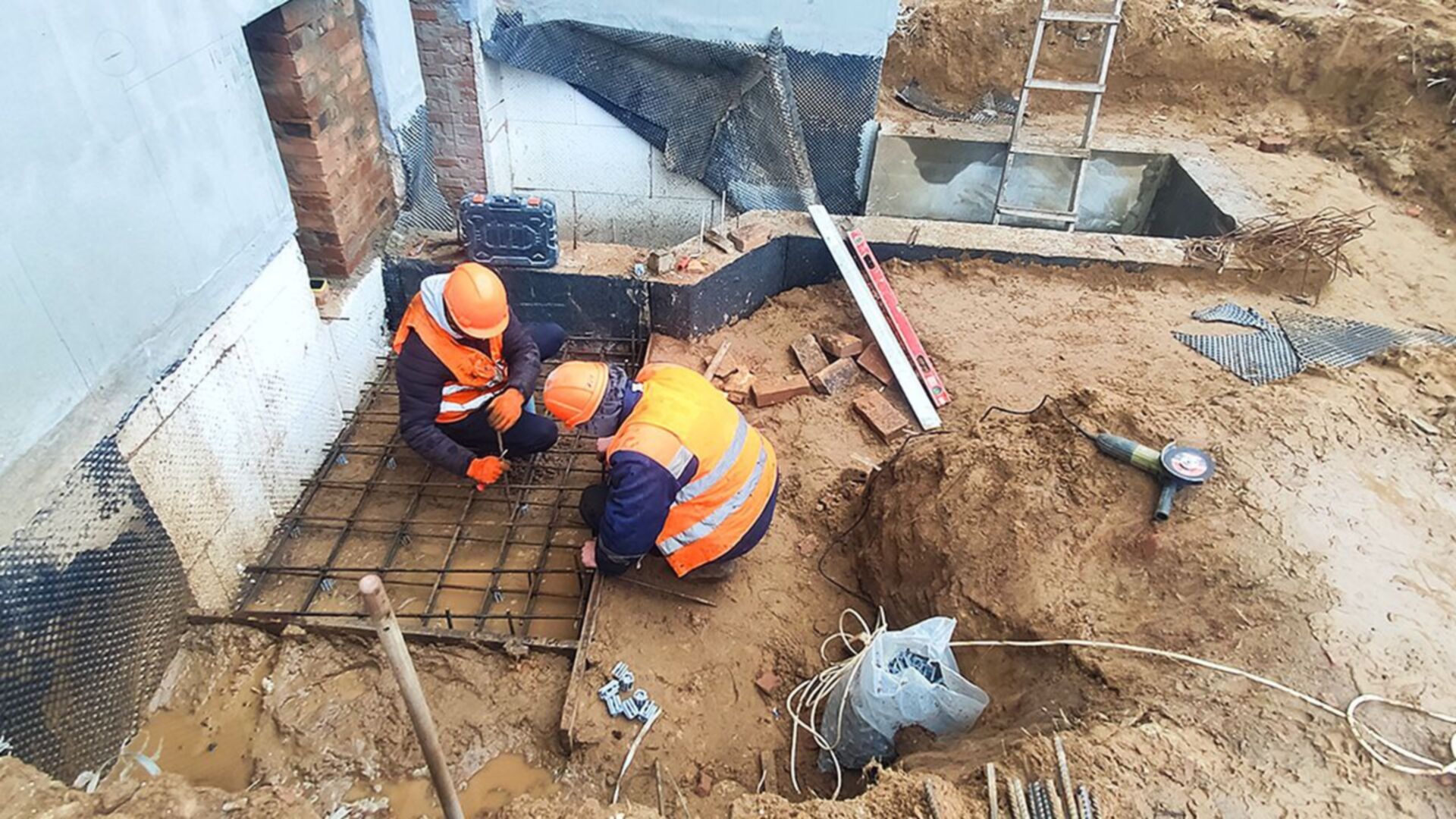

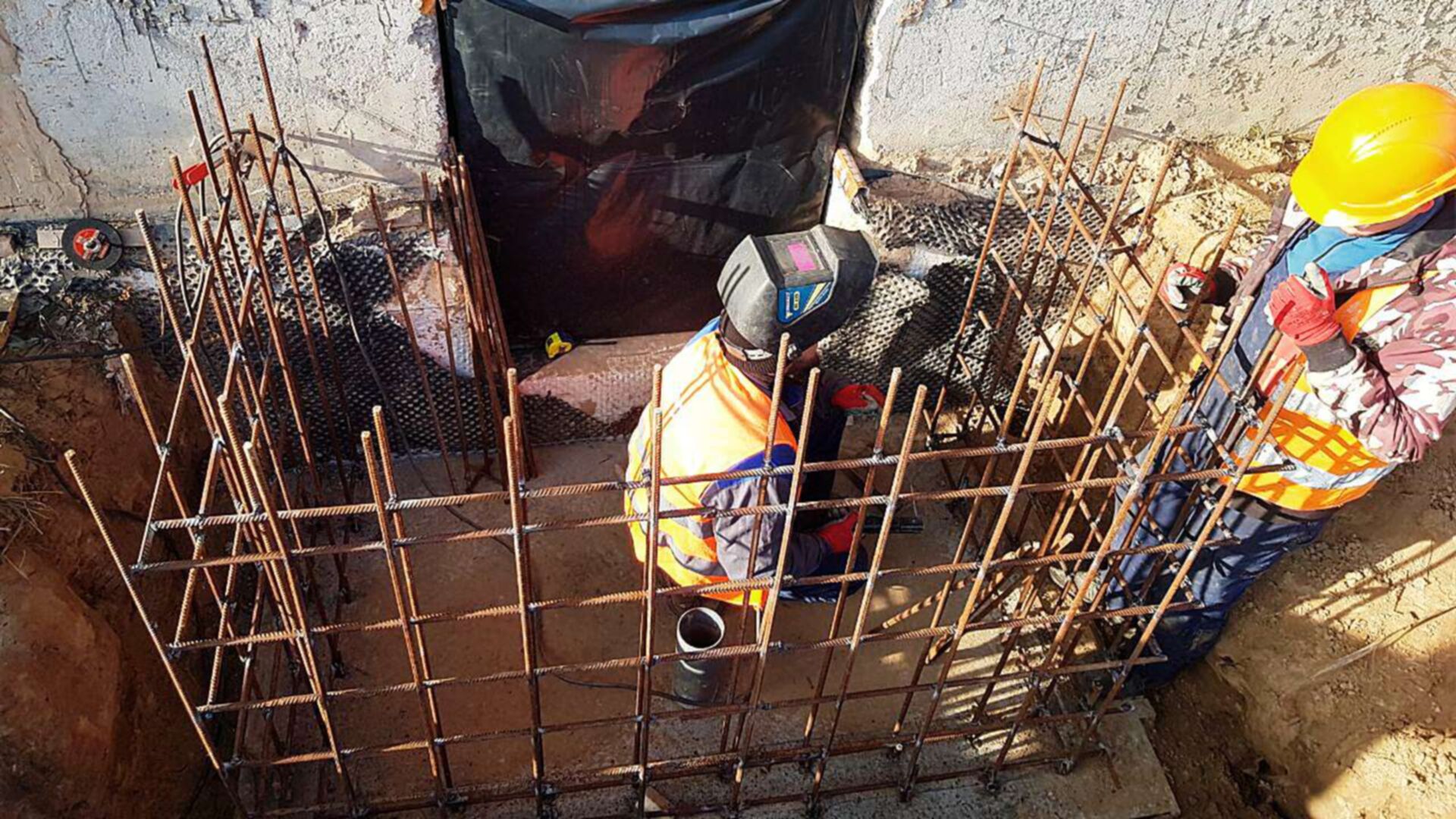

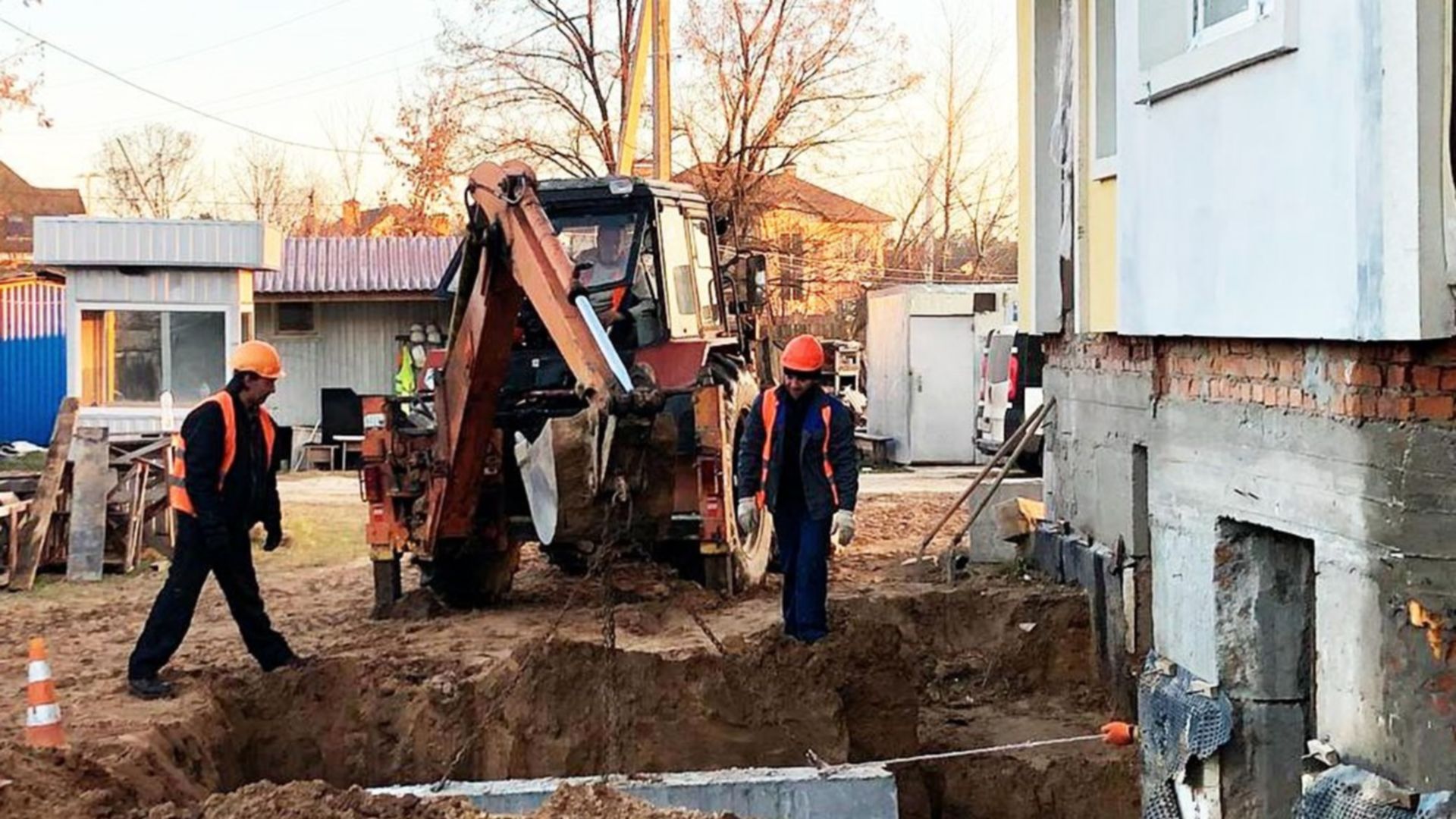

Під час даного етапу виконуються наступні роботи: розмітка свайного поля, розміщення свай, заливка бетонної основи.
10 лист 2020

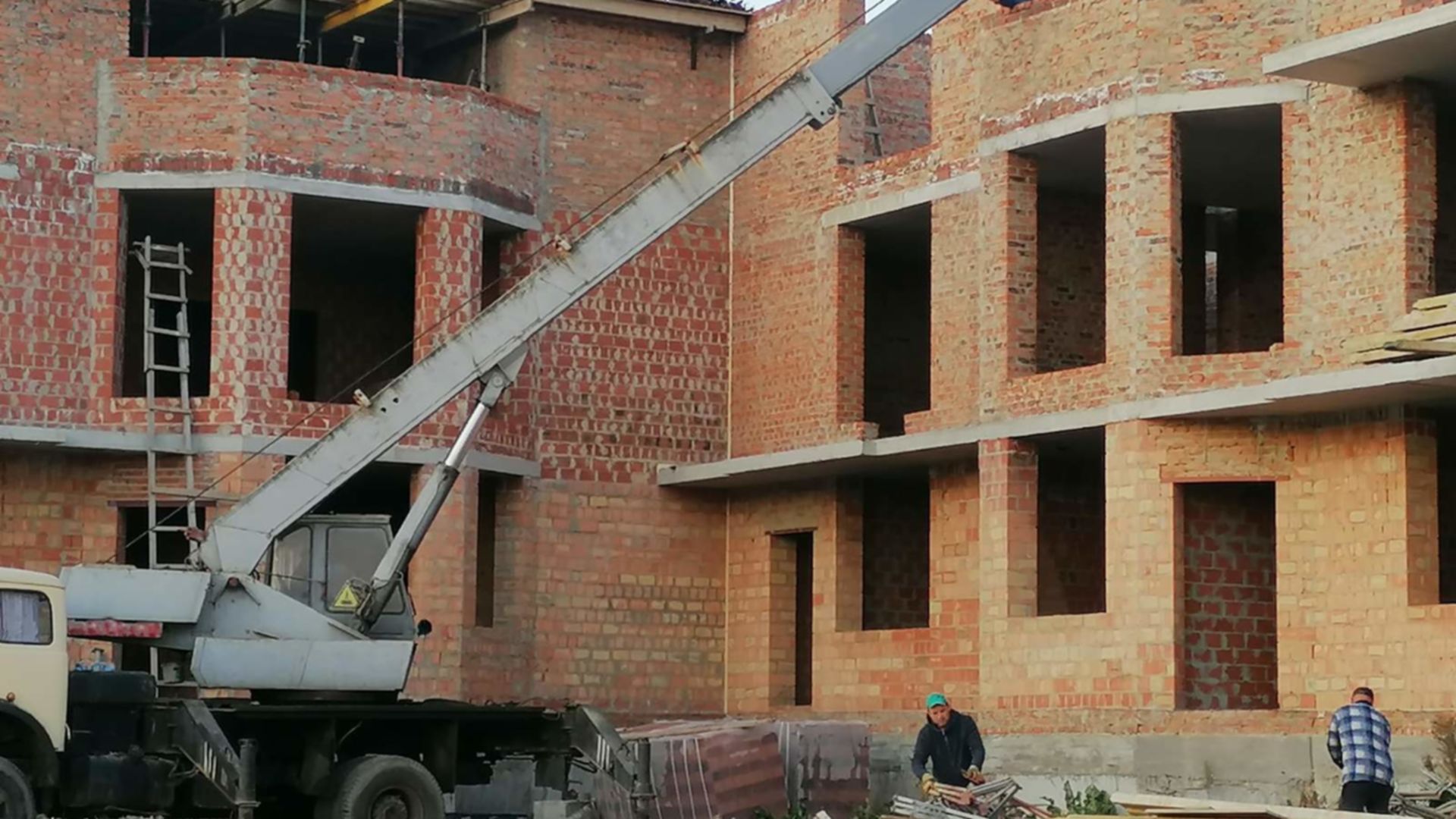

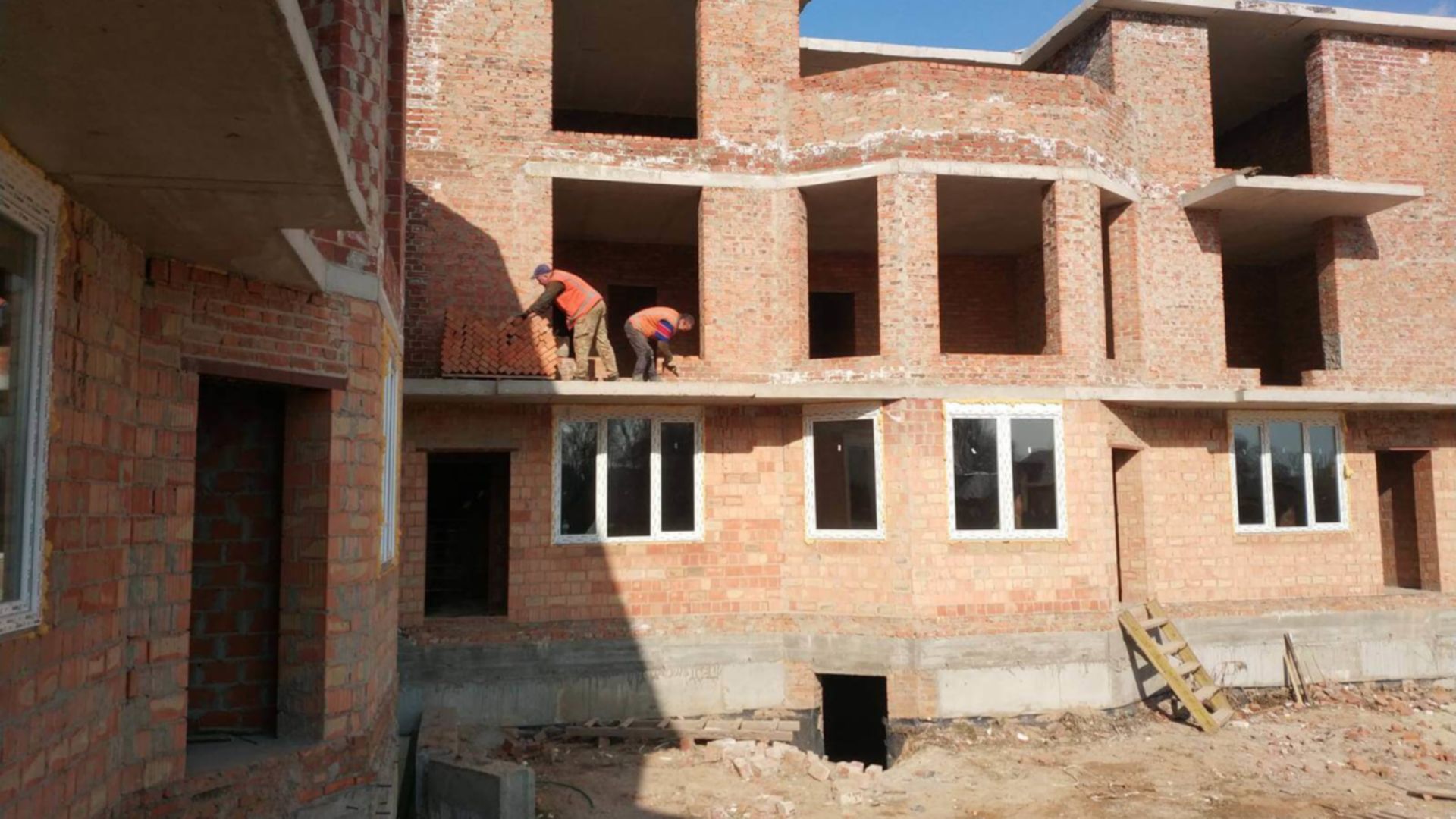

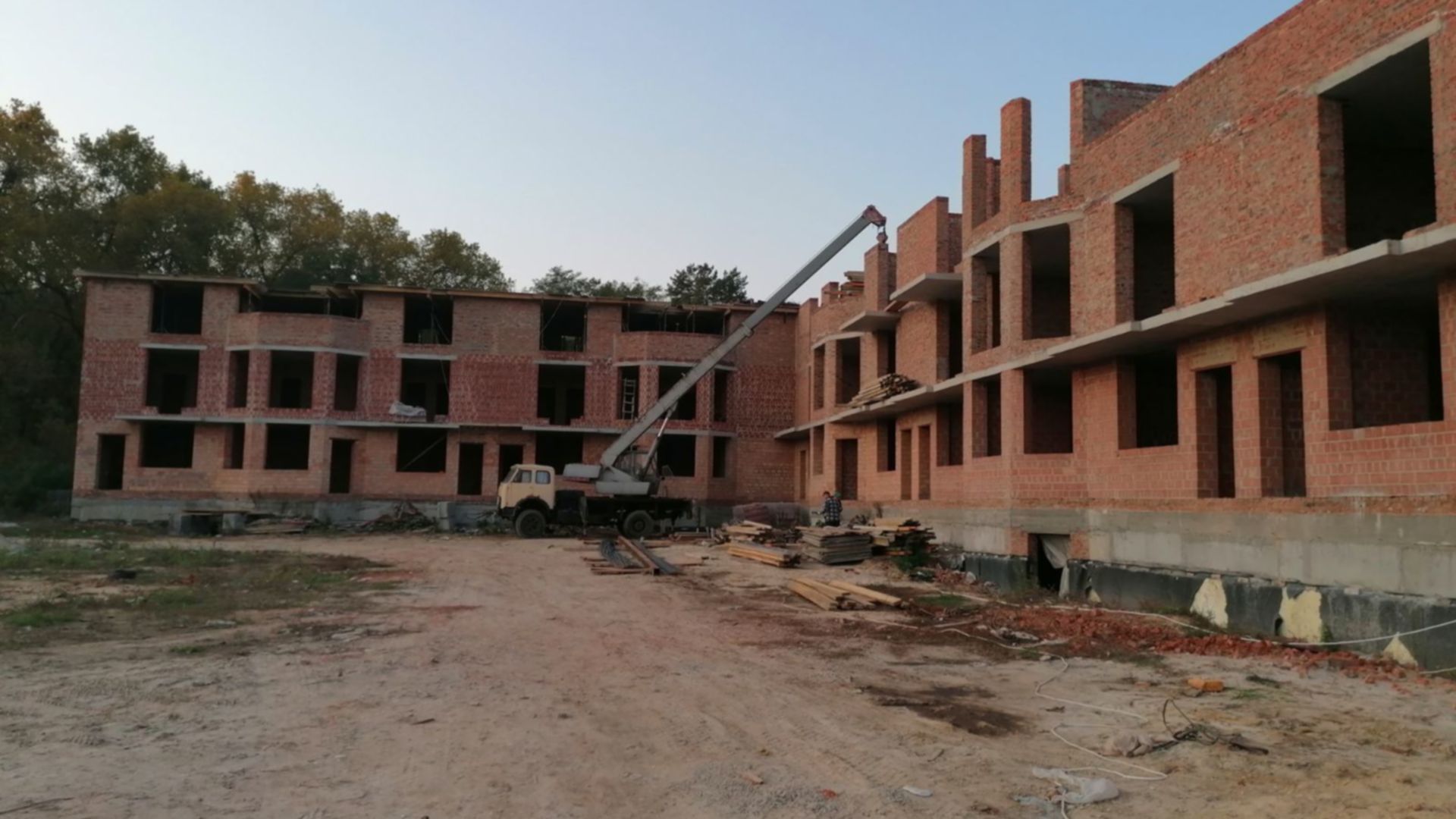

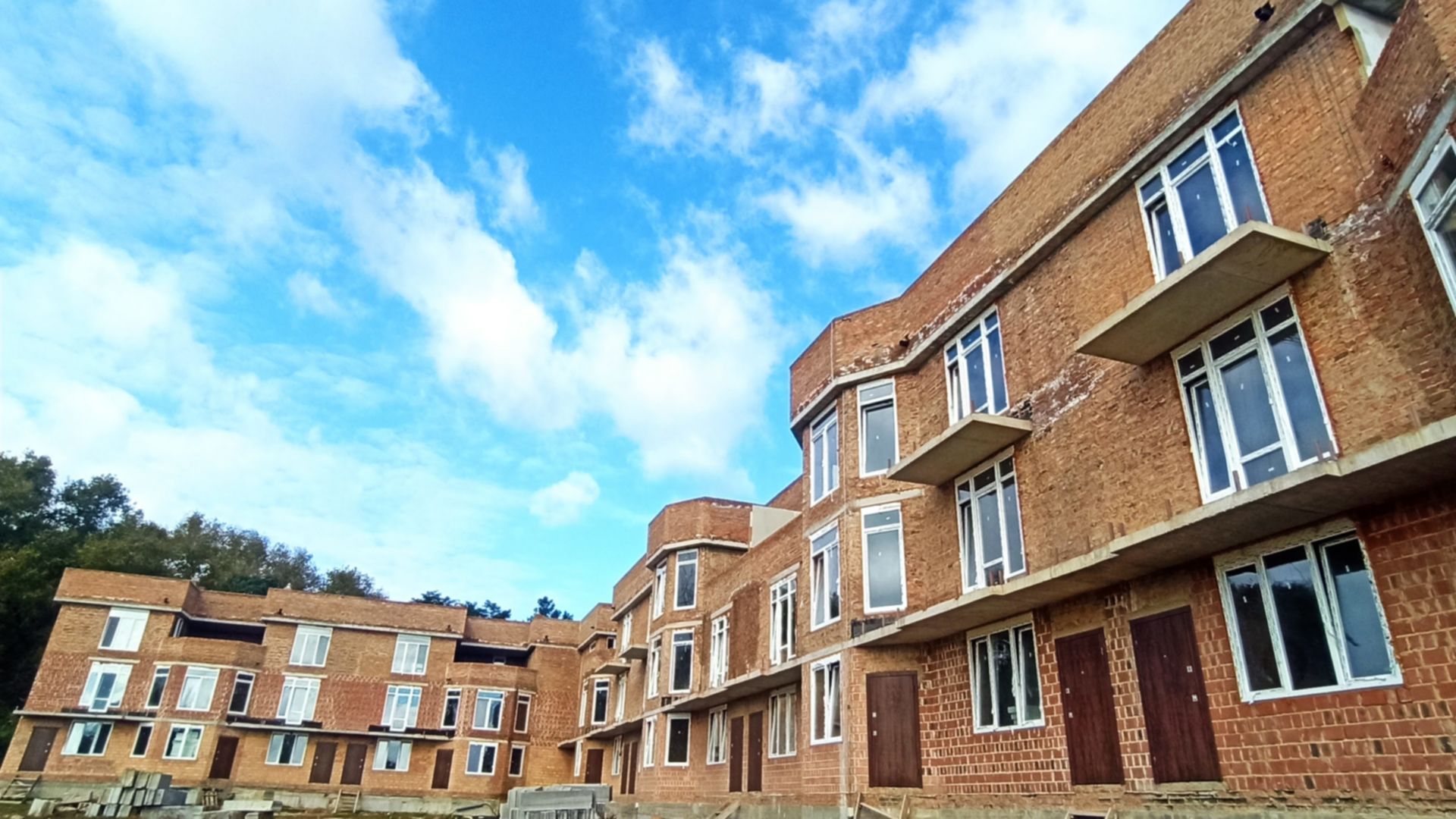

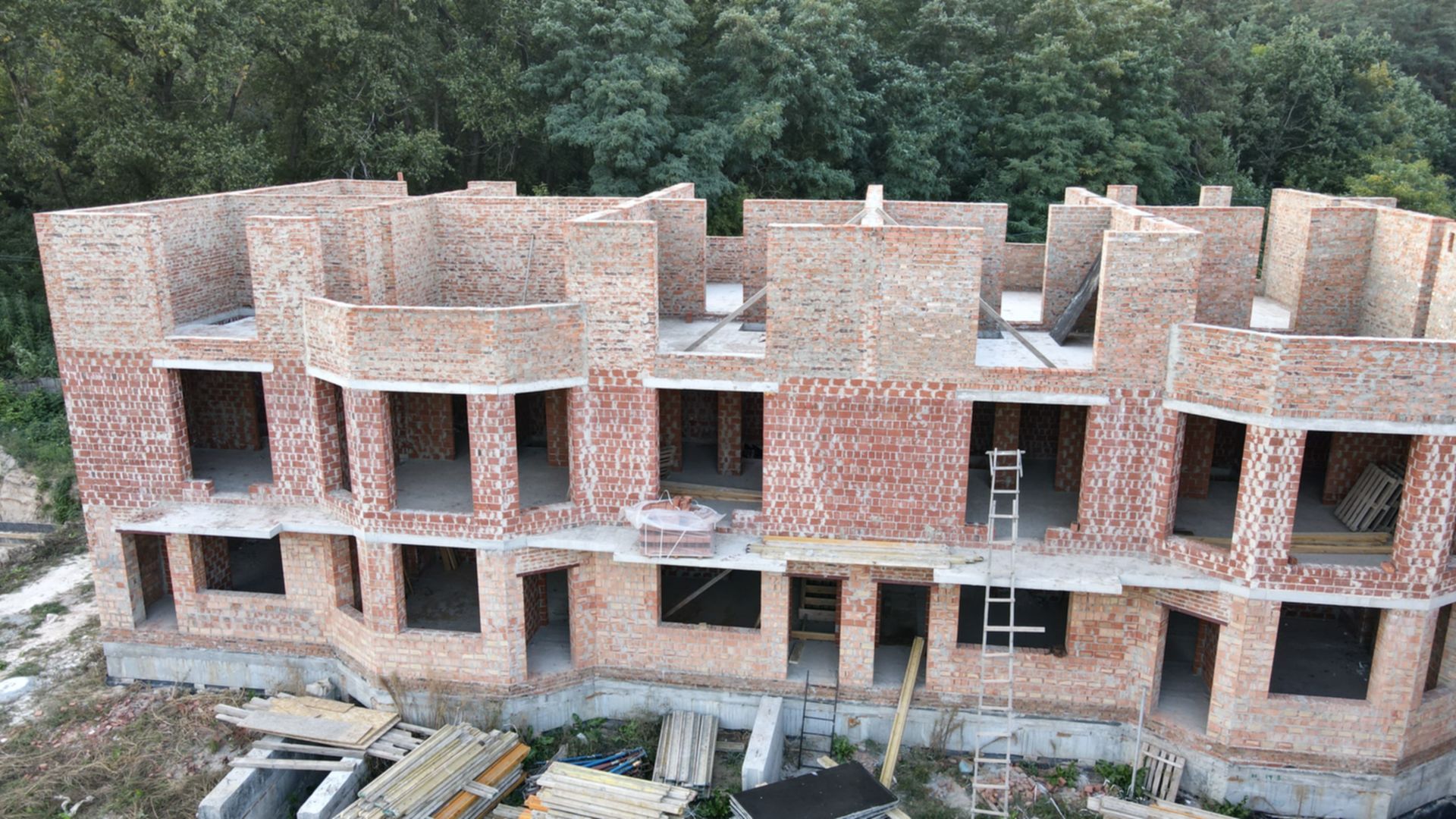

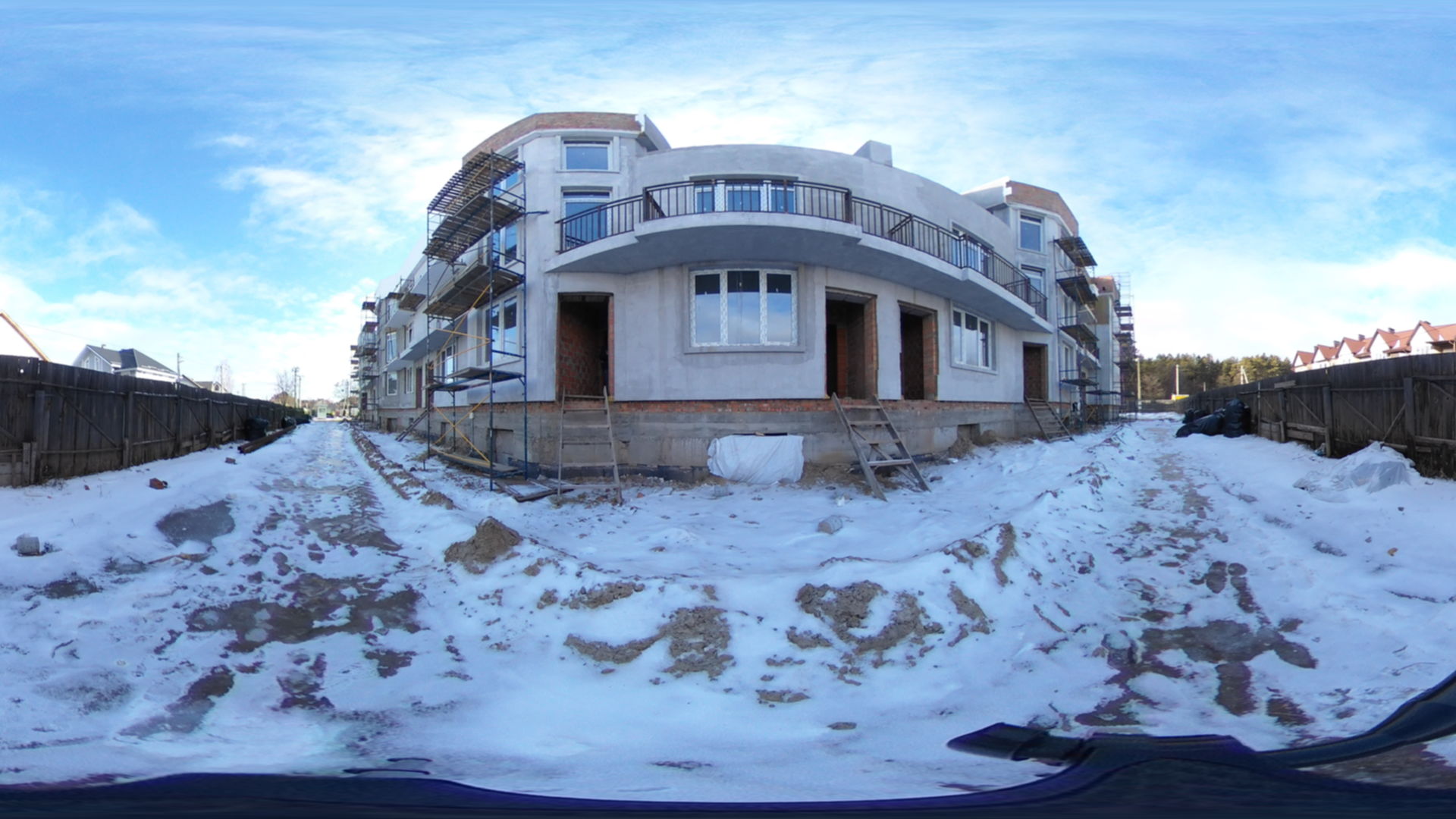

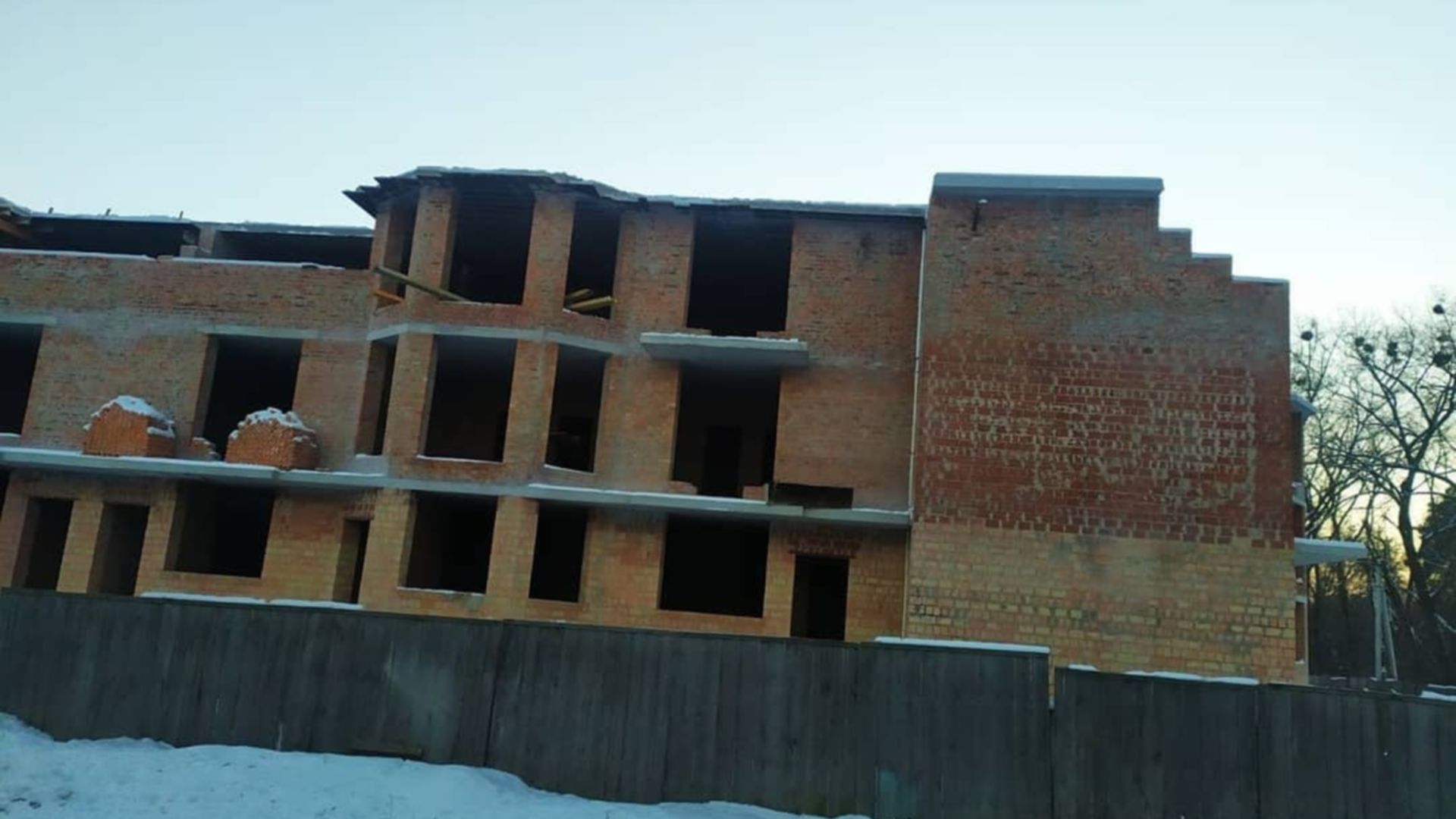

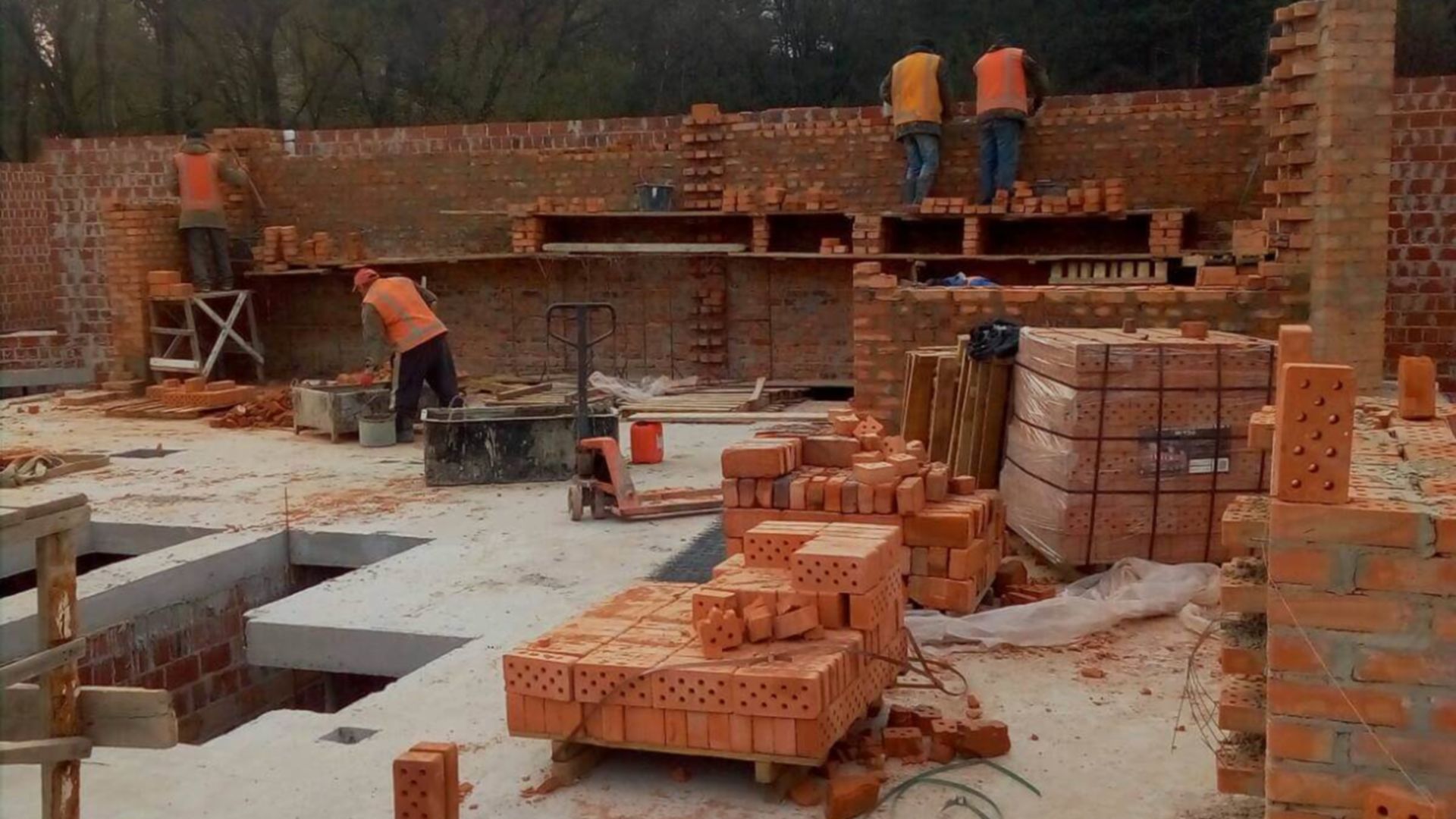

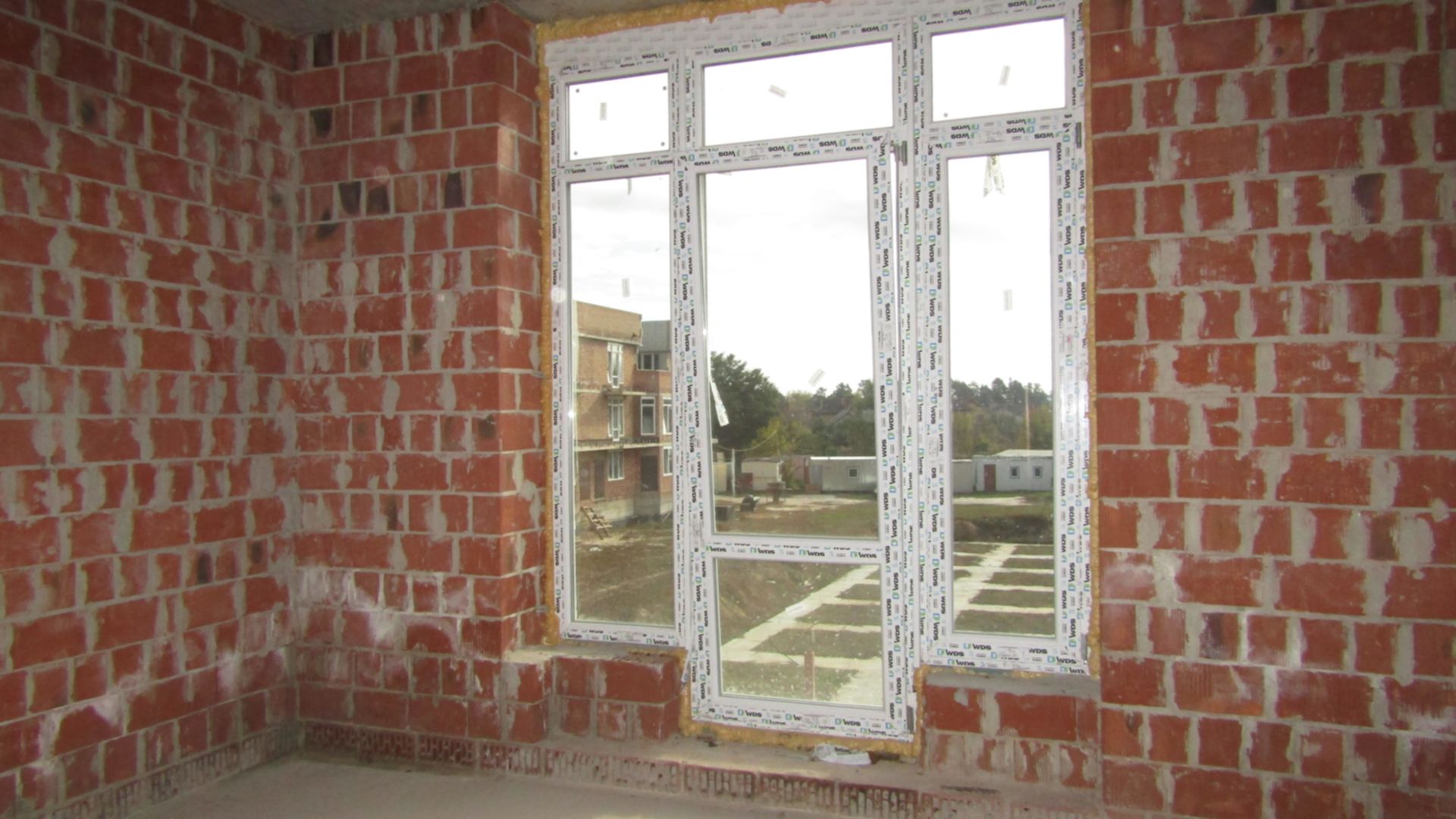

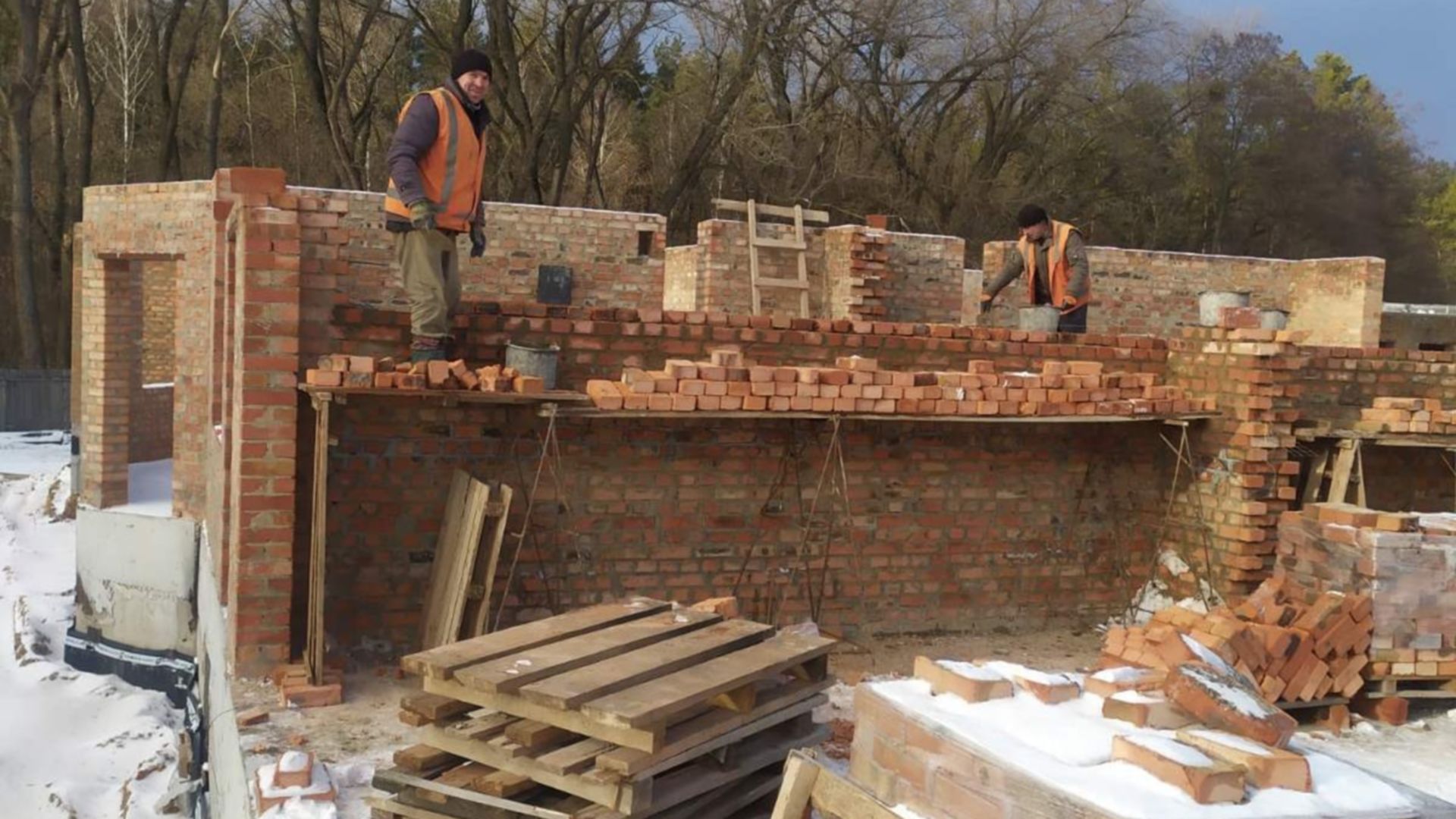

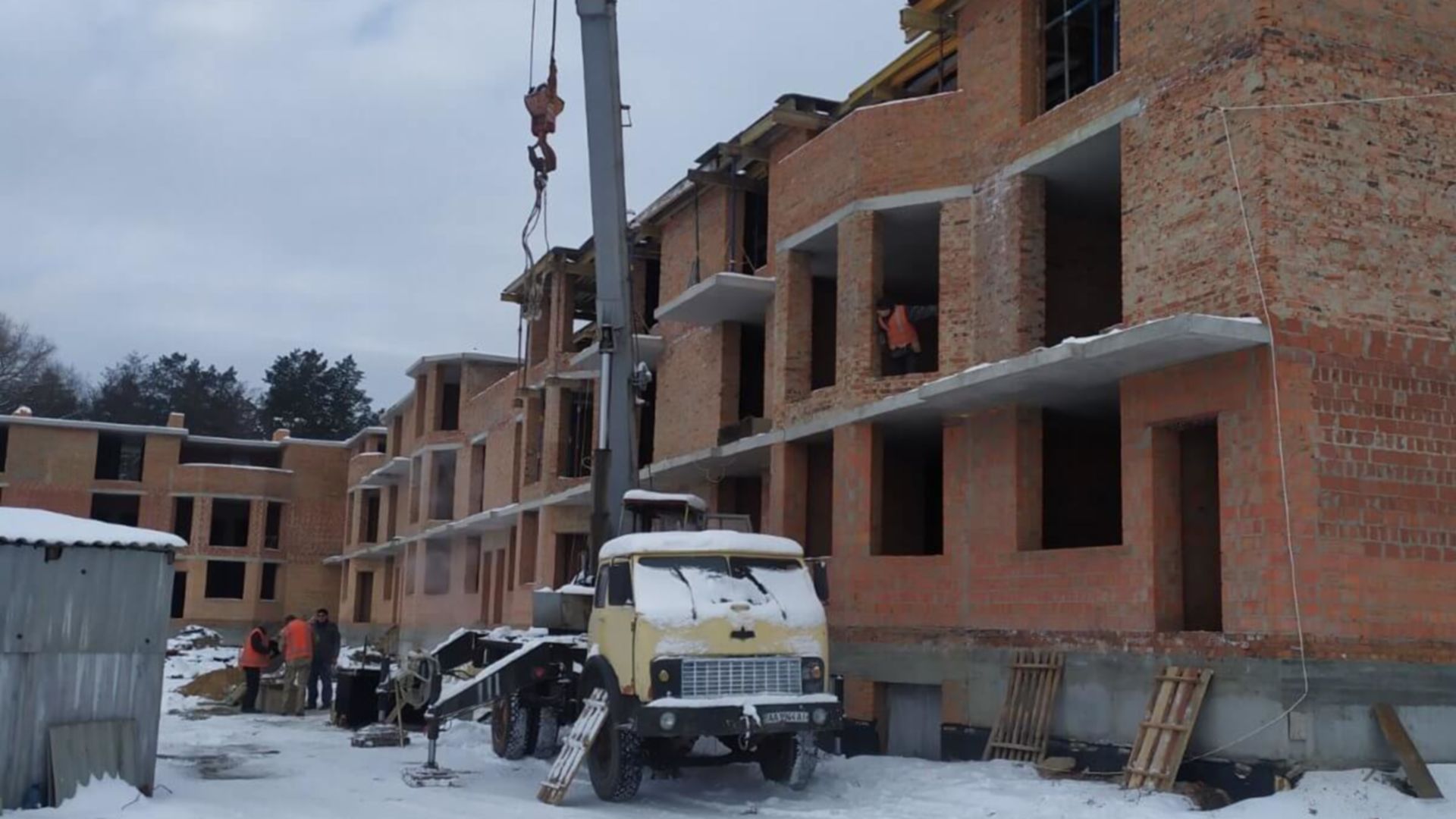

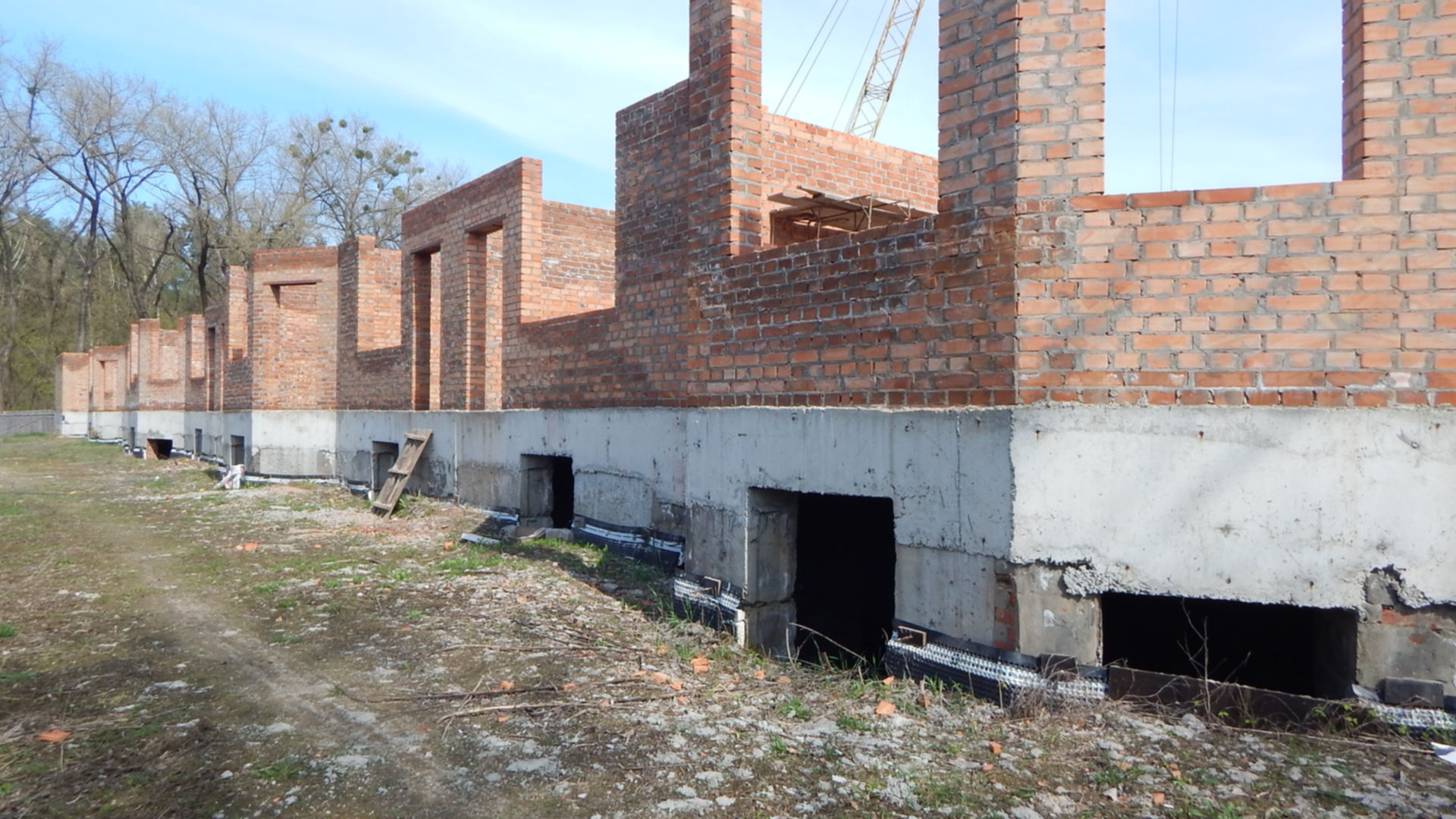

Зведення зовнішніх стін

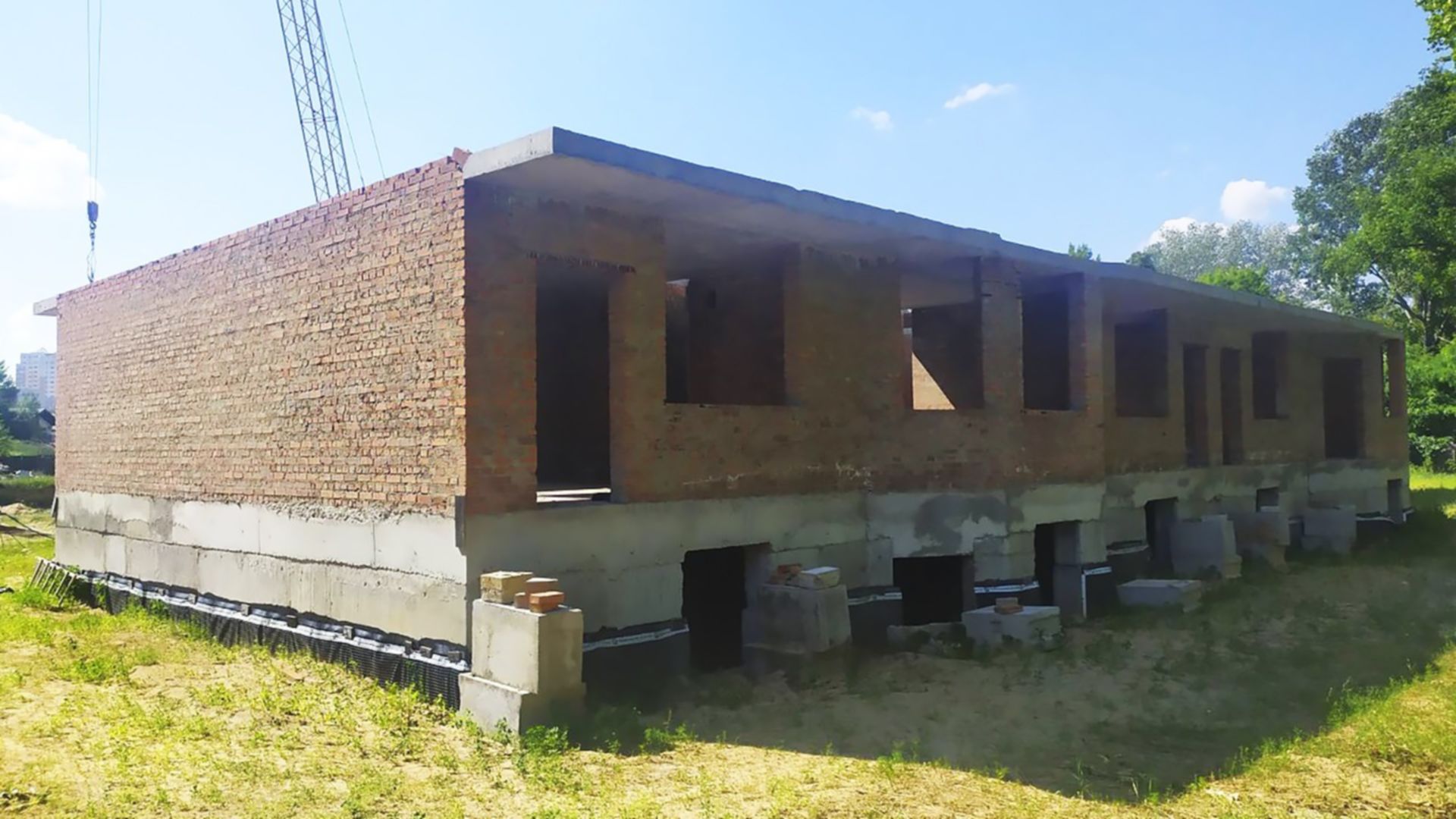

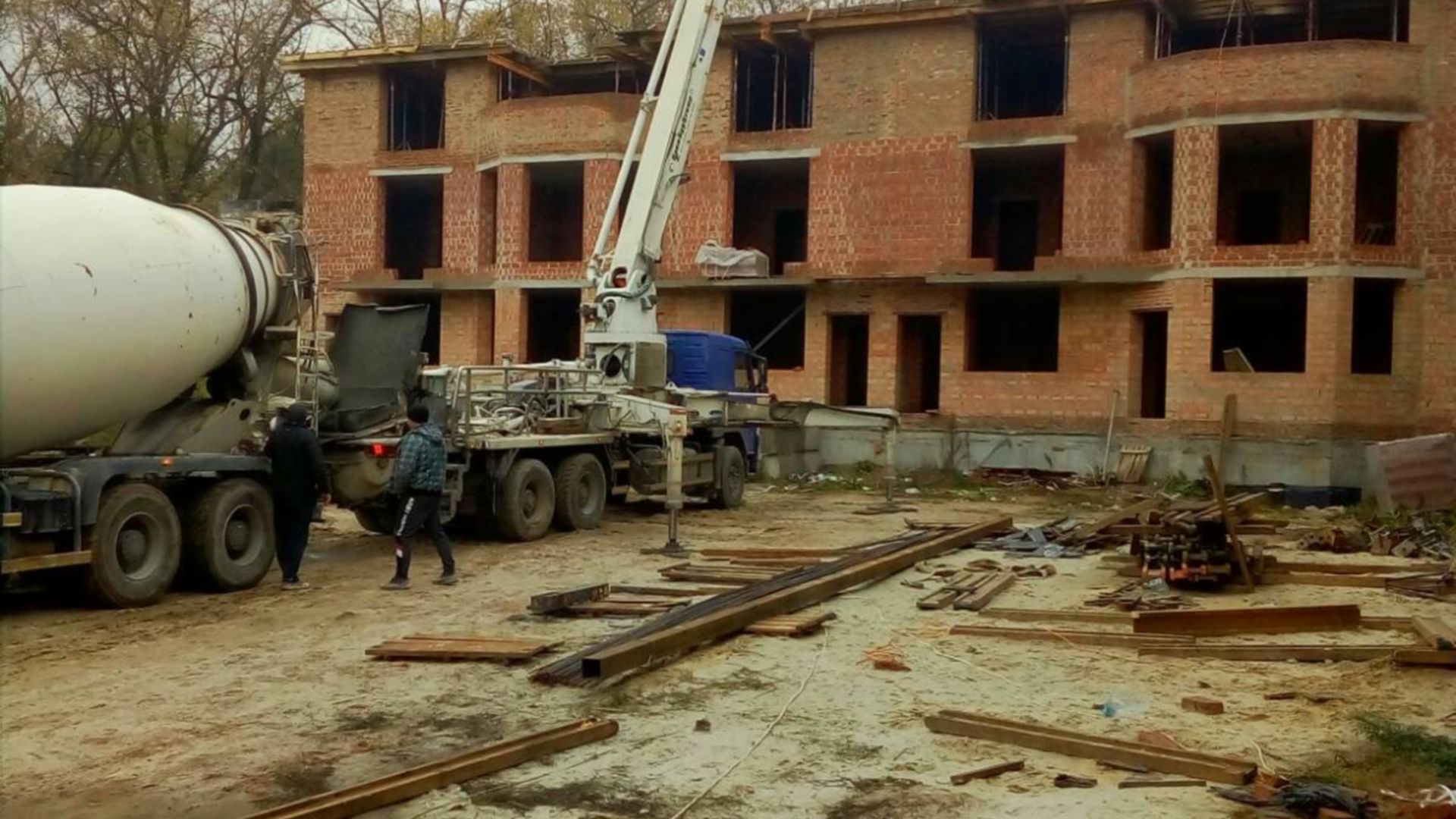

Під час даного етапу виконуються наступні роботи: зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.
28 квiт 2021

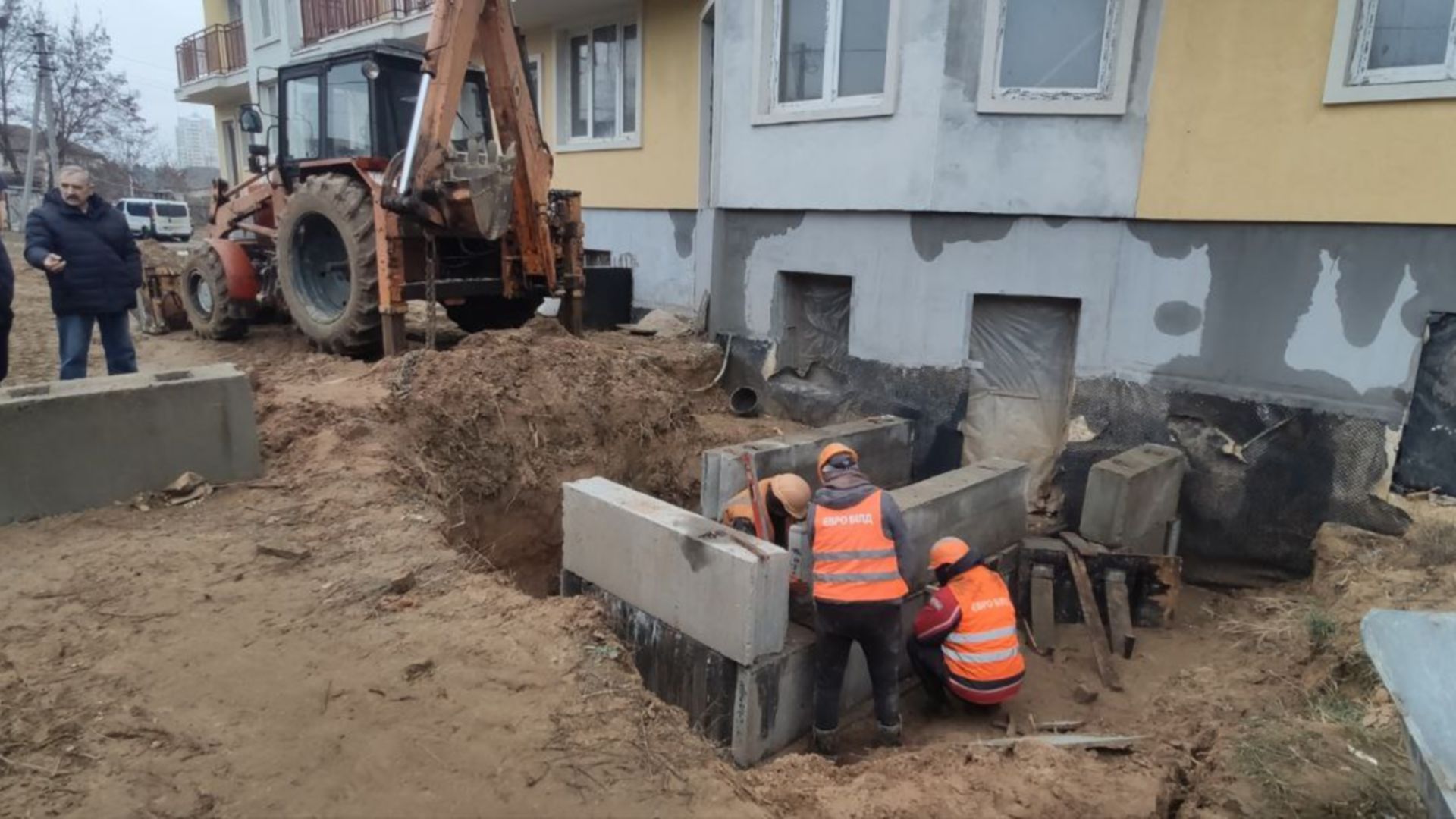

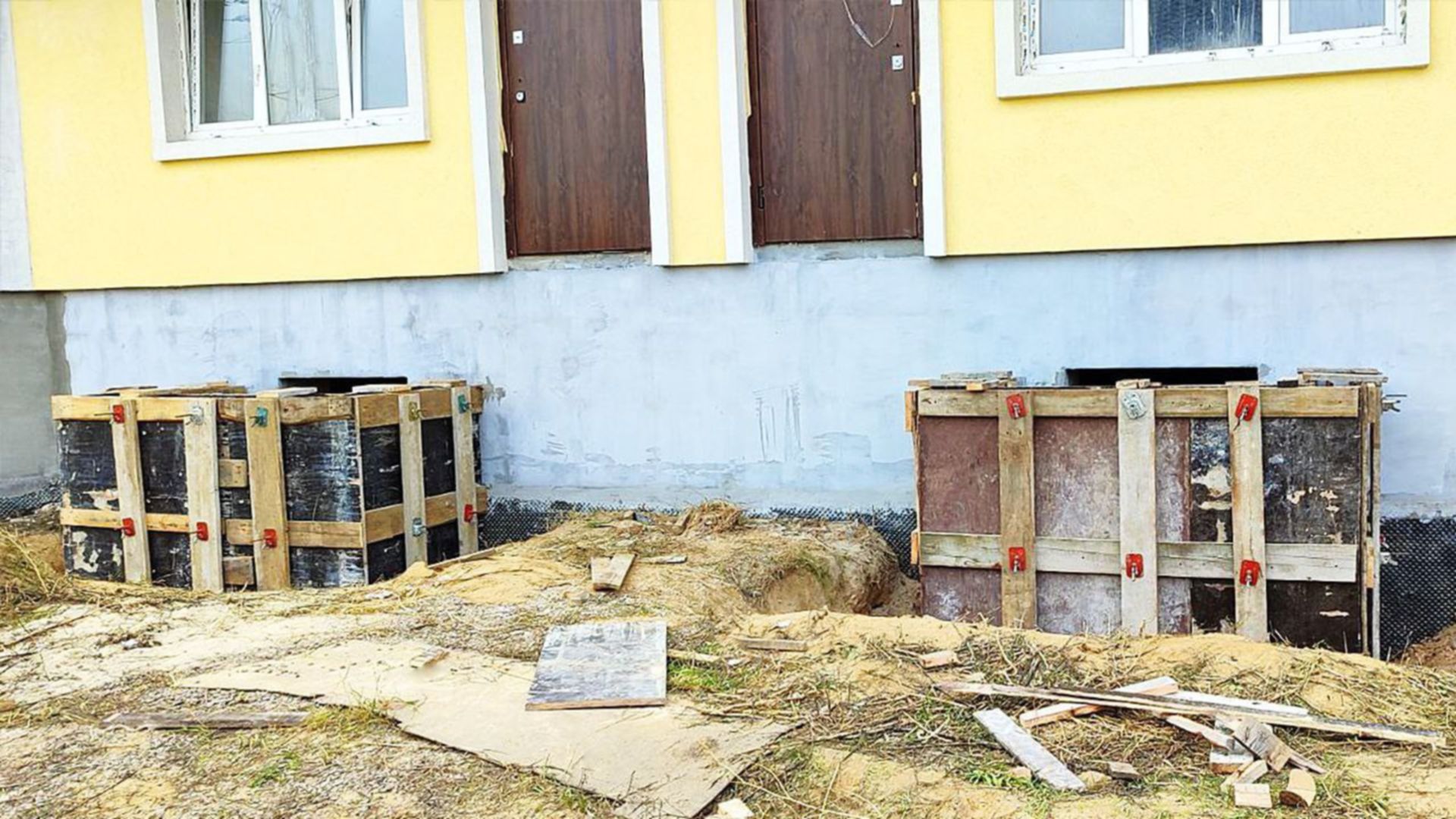

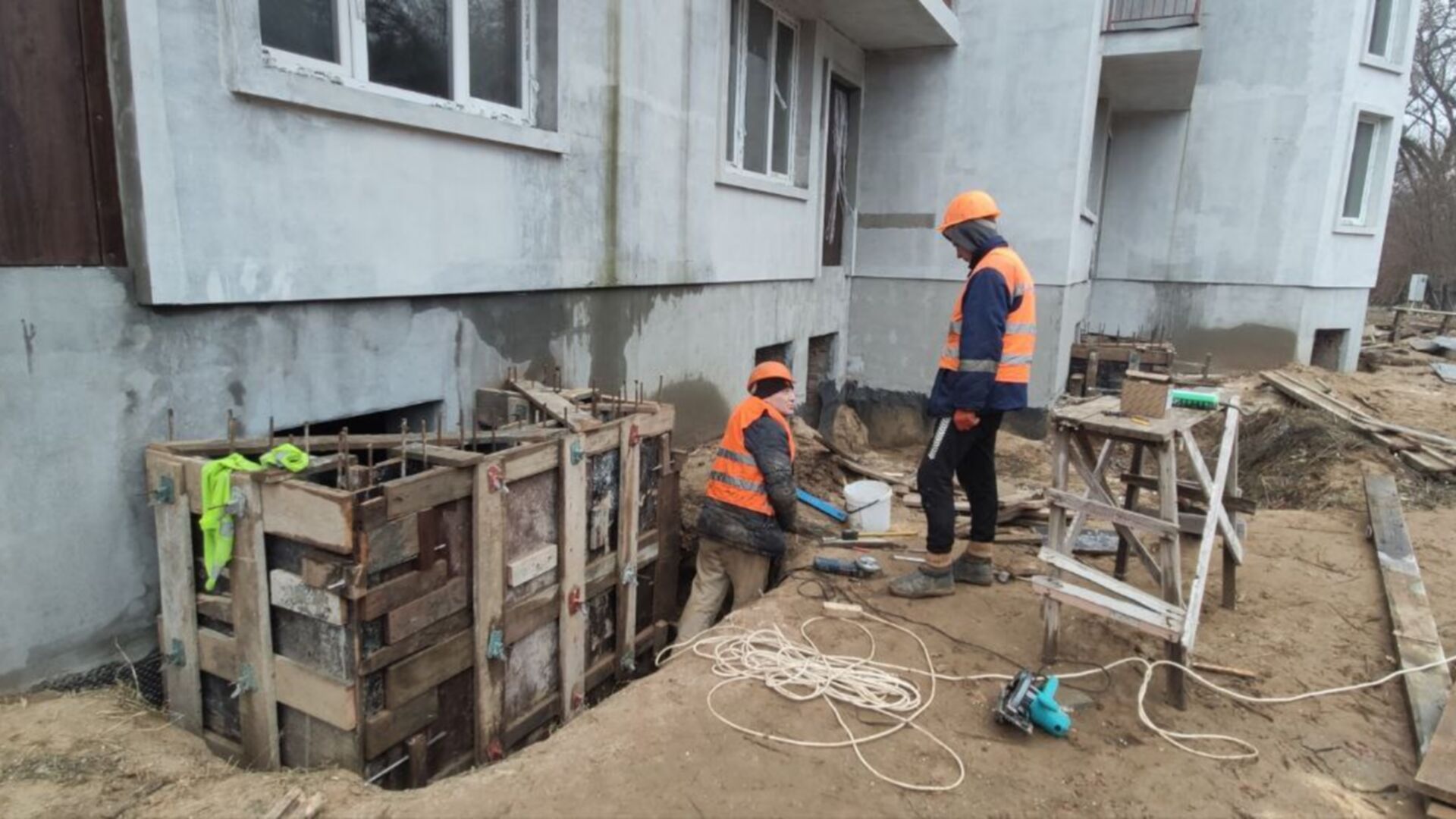

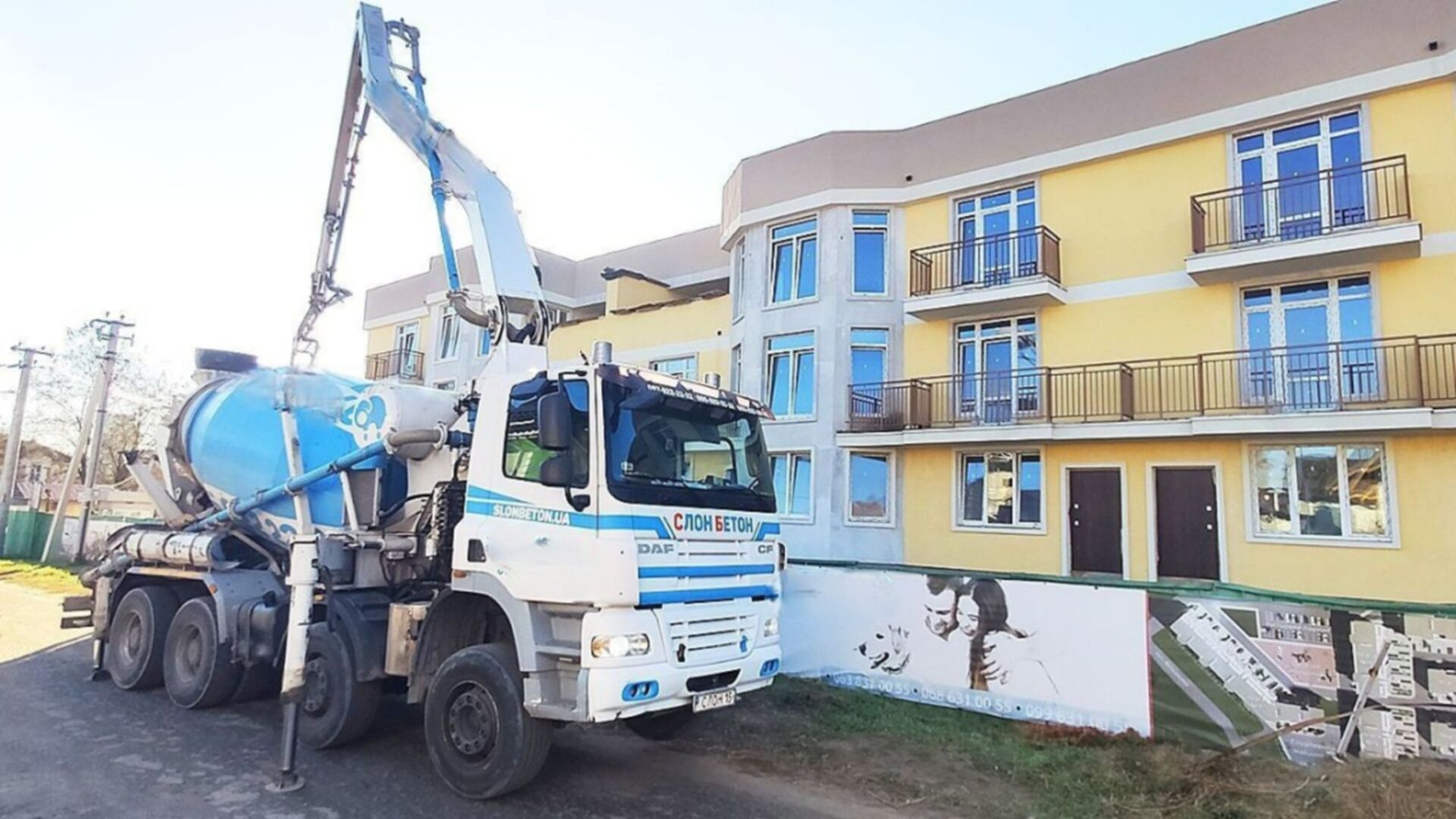

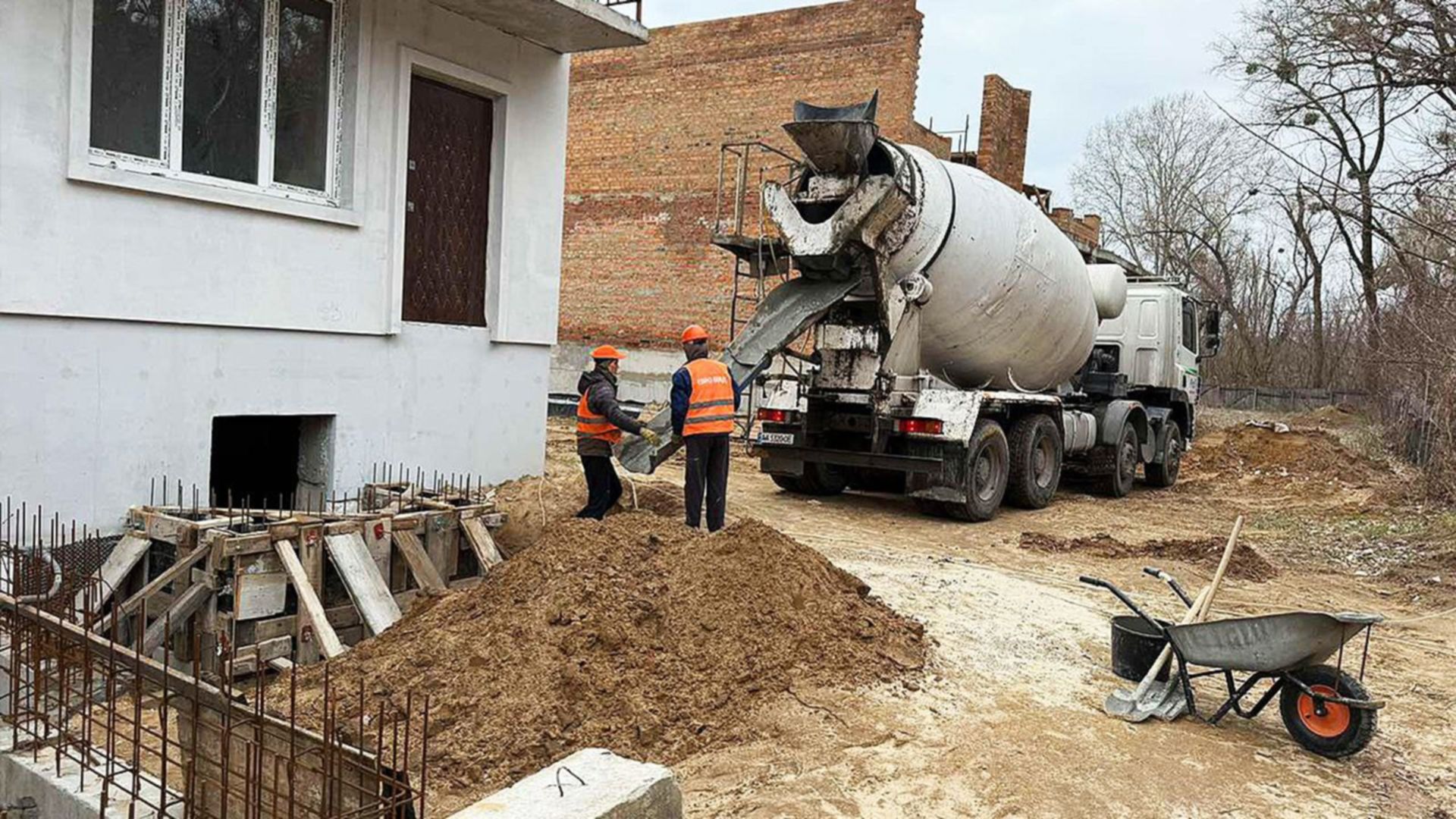

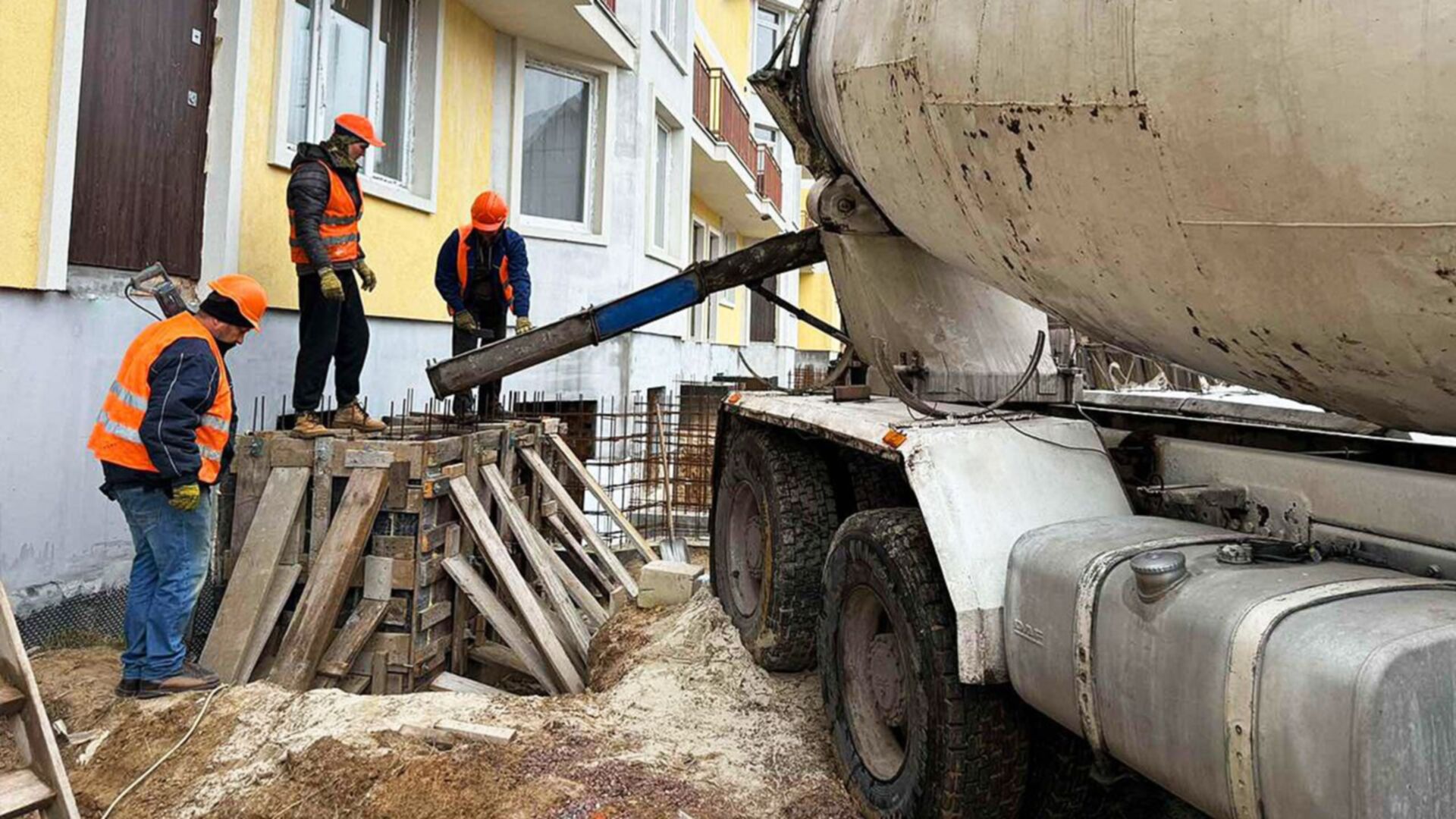

Проведення комунікацій

Під час даного етапу виконуються наступні роботи: підводка і монтаж мереж водопостачання та водовідведення, підводка і монтаж електромереж, підводка і монтаж мереж газопостачання.
9 лют 2021

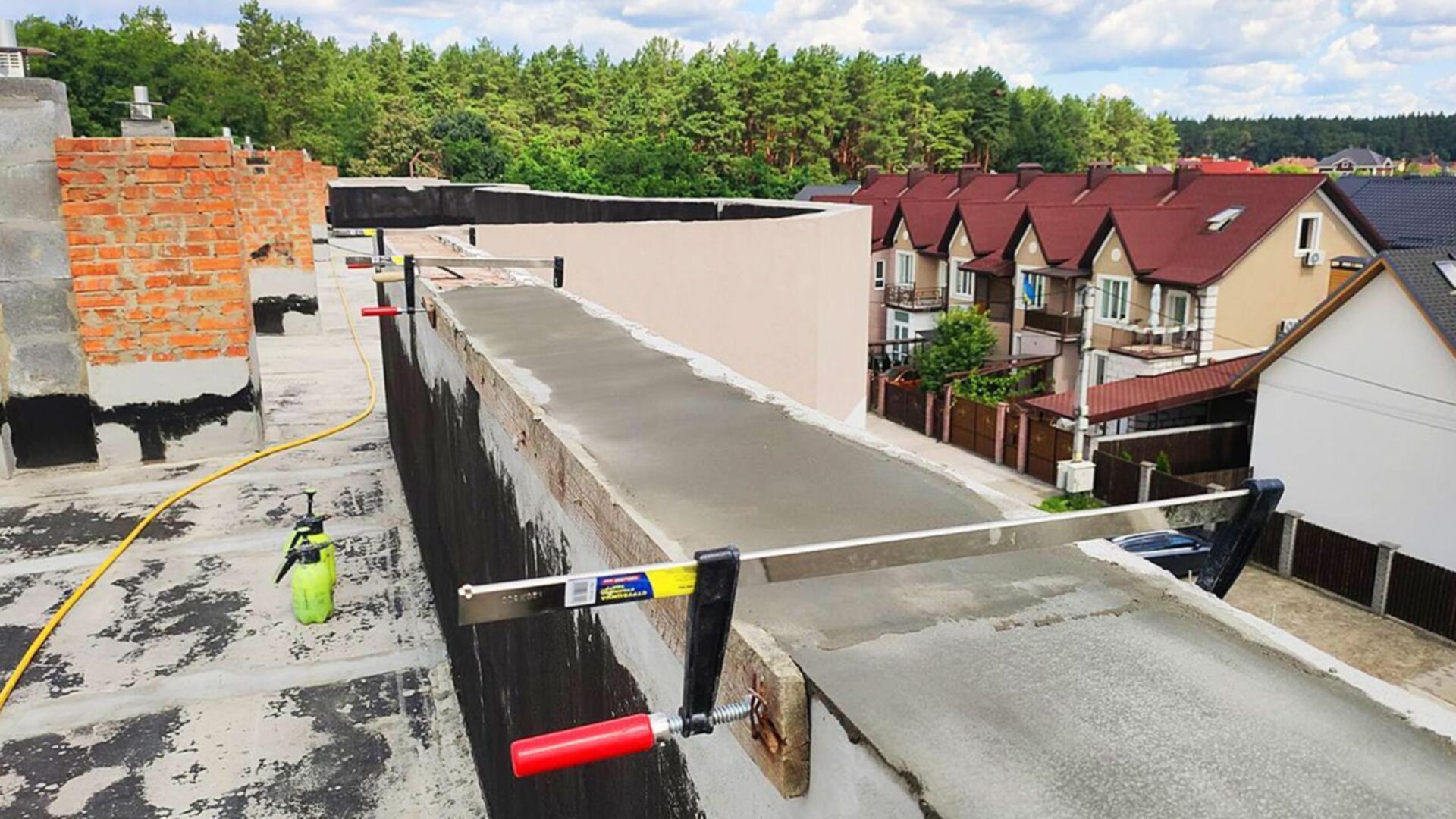

Покрівельні роботи

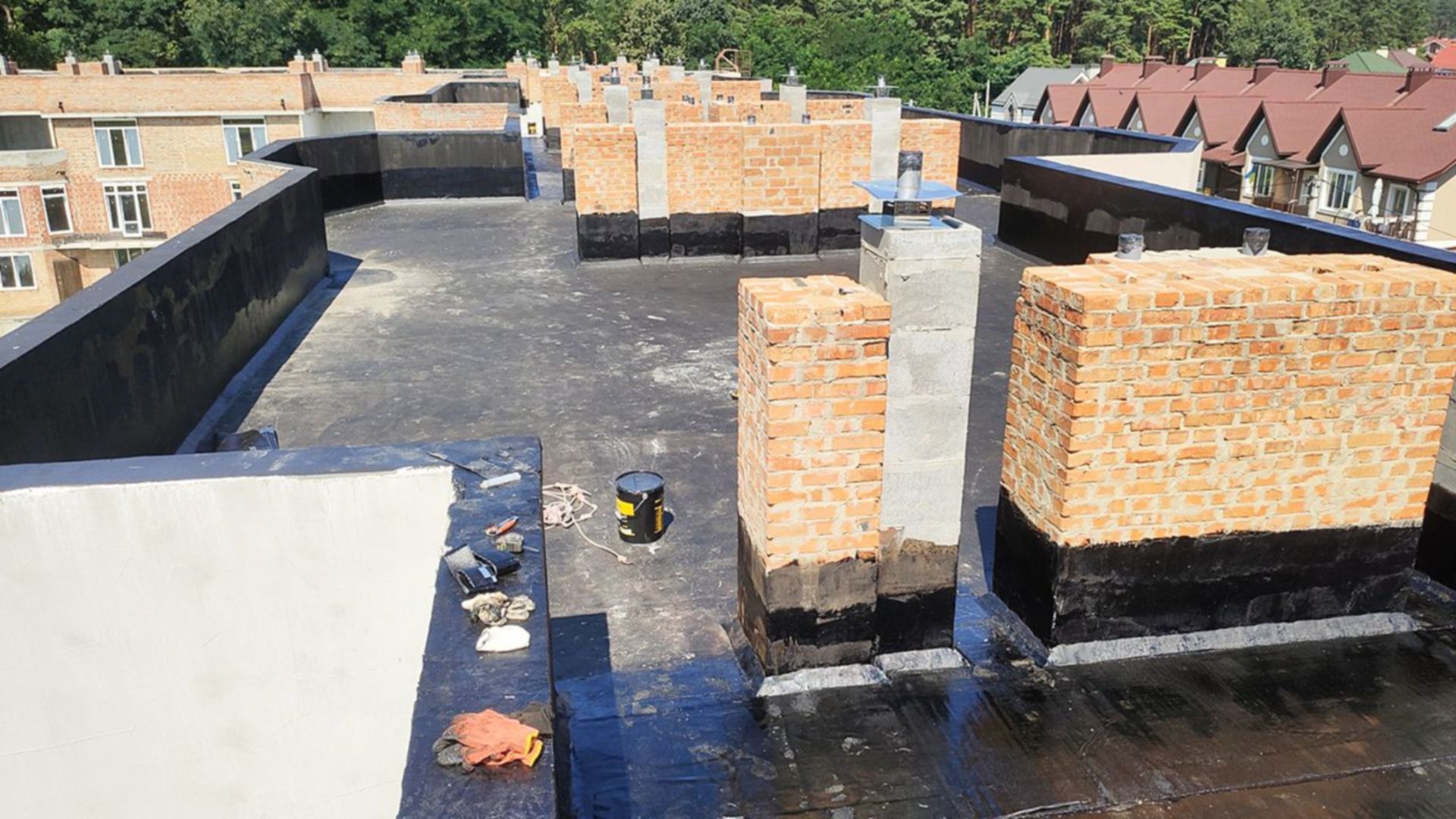

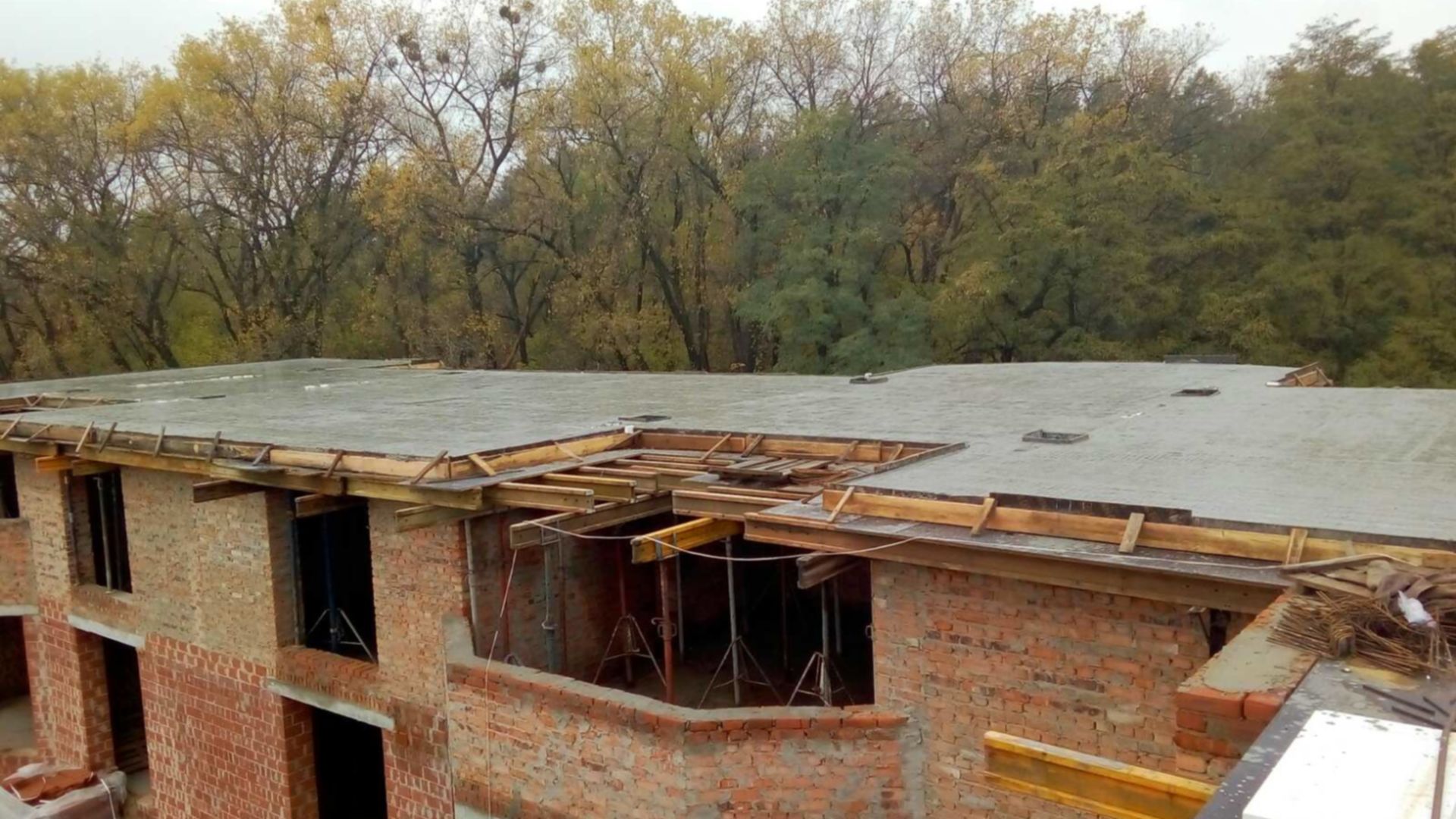

Під час даного етапу виконуються наступні роботи: монтаж покрівлі.
13 лип 2021

Внутрішні роботи

Під час даного етапу виконуються наступні роботи: зведення внутрішніх перегородок, розміщення напольного покриття, внутрішнє оздоблення приміщень (штукатурення поверхонь і т.п.).
28 черв 2022

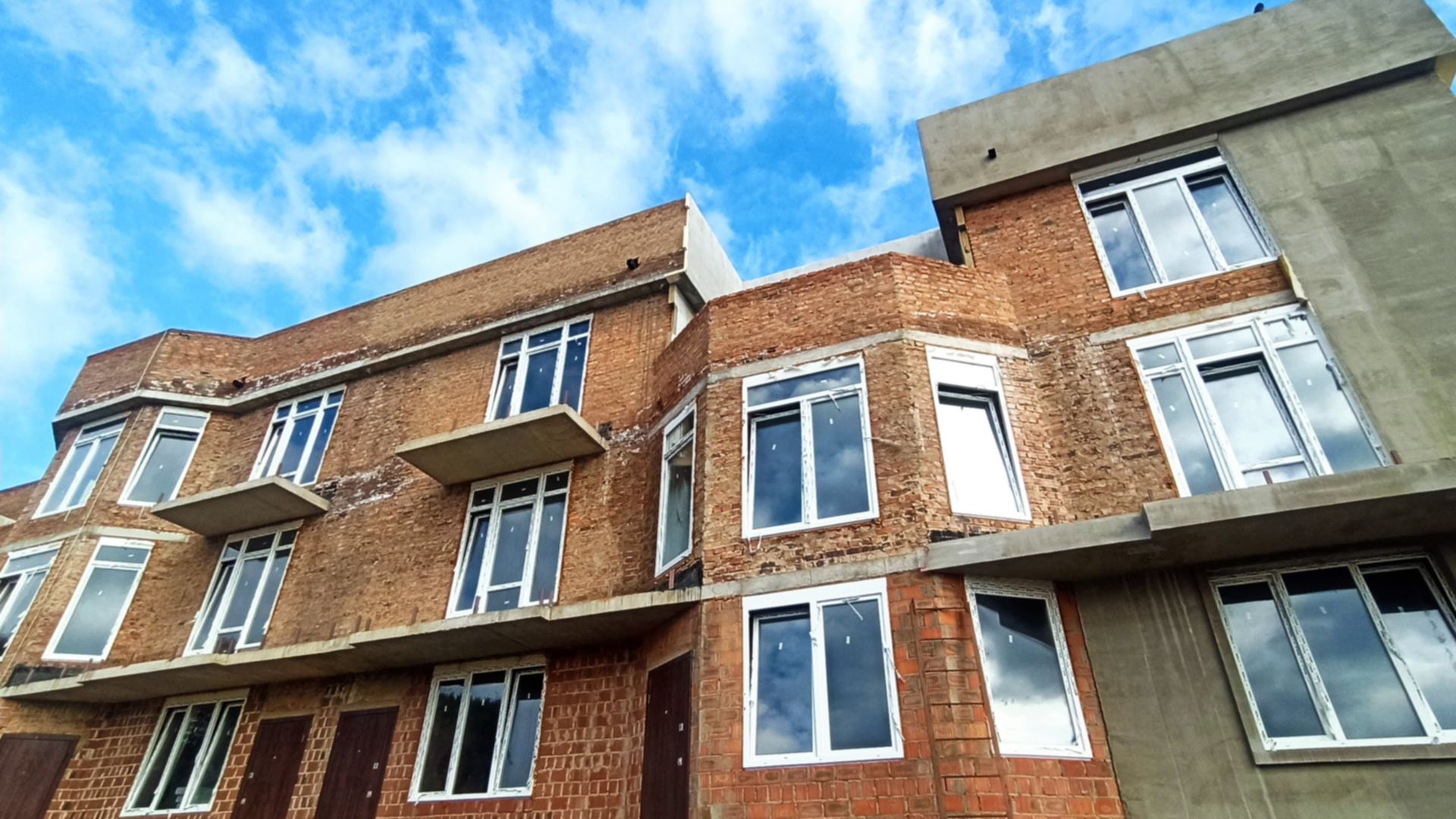

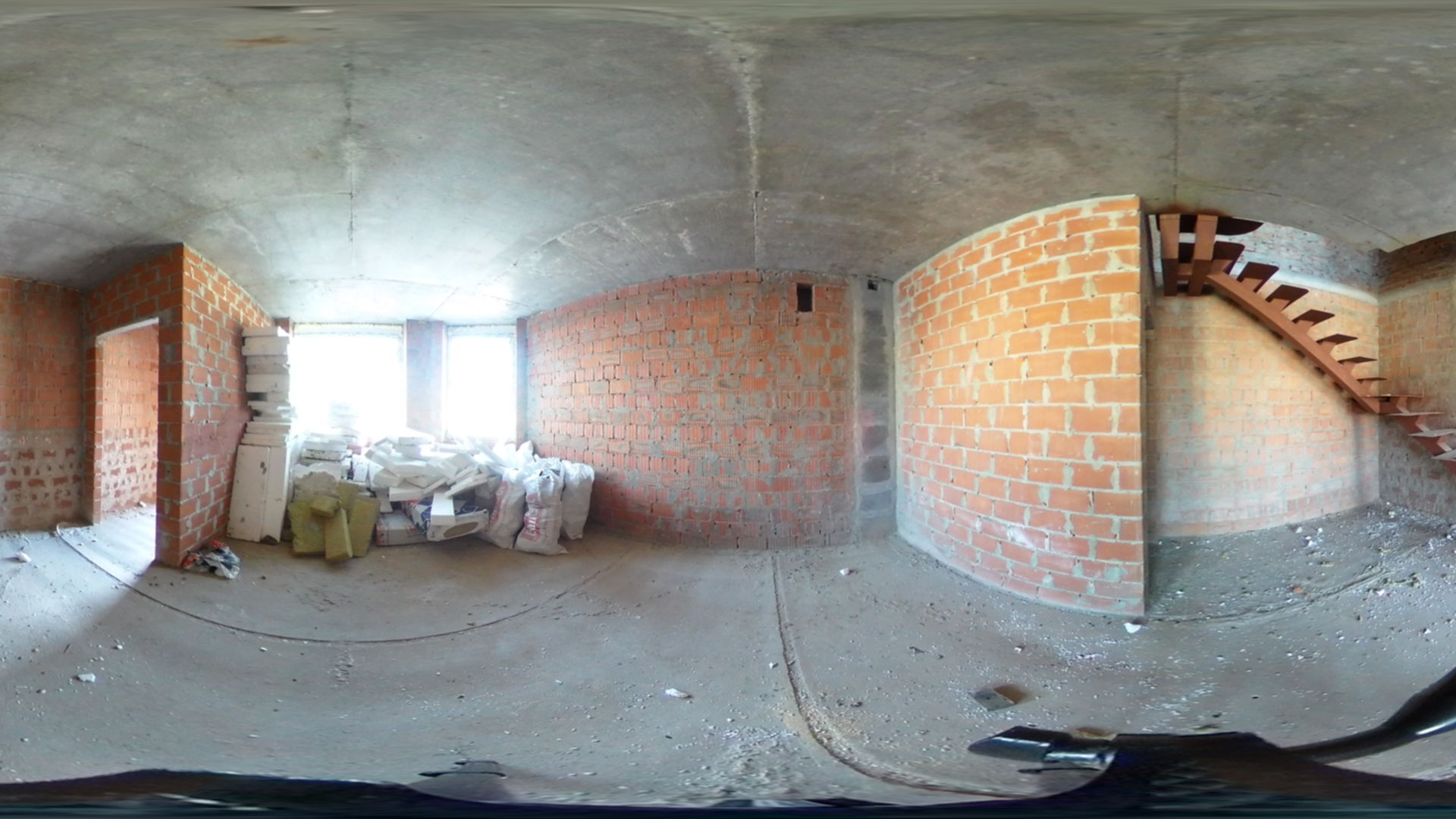

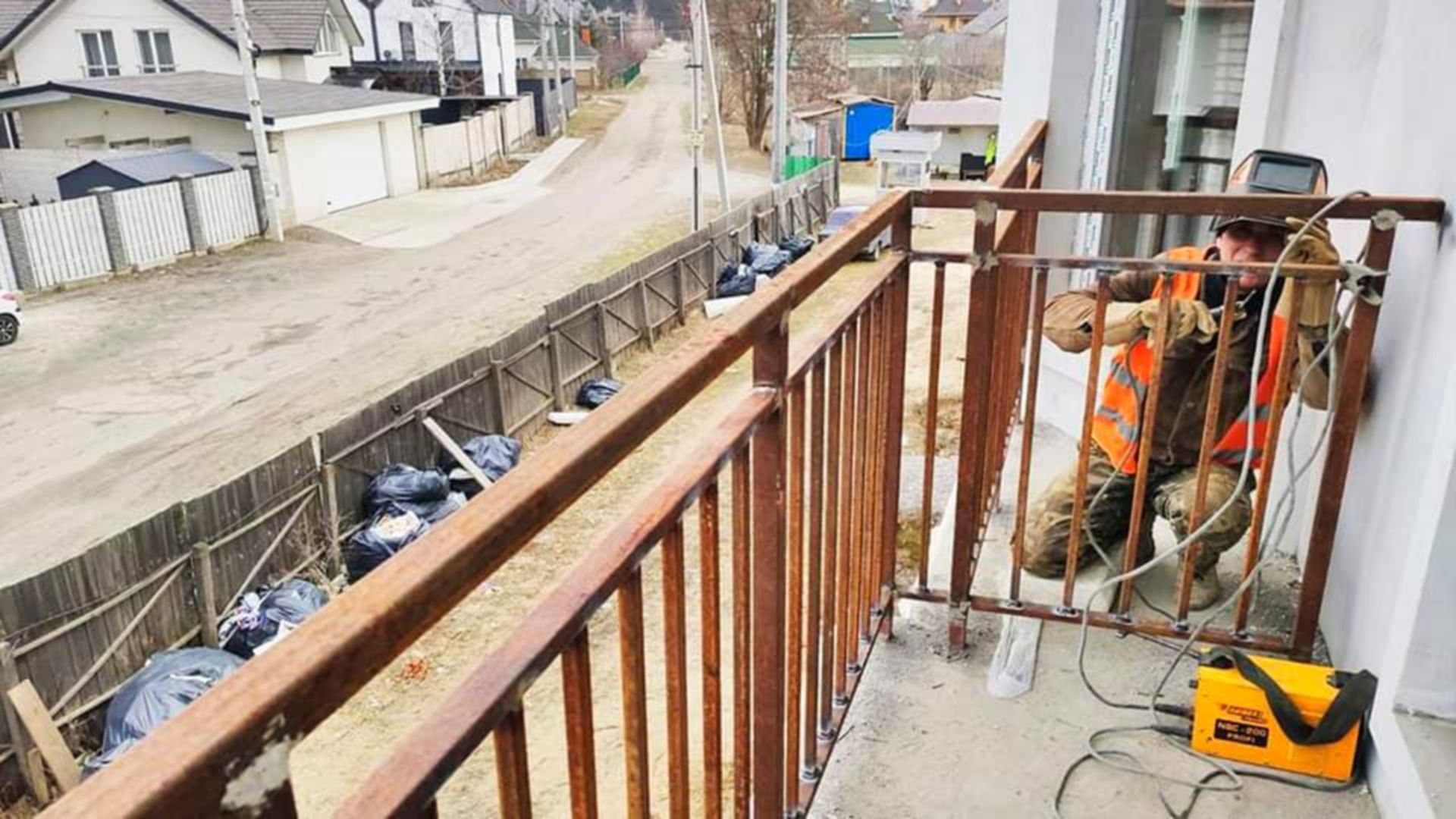

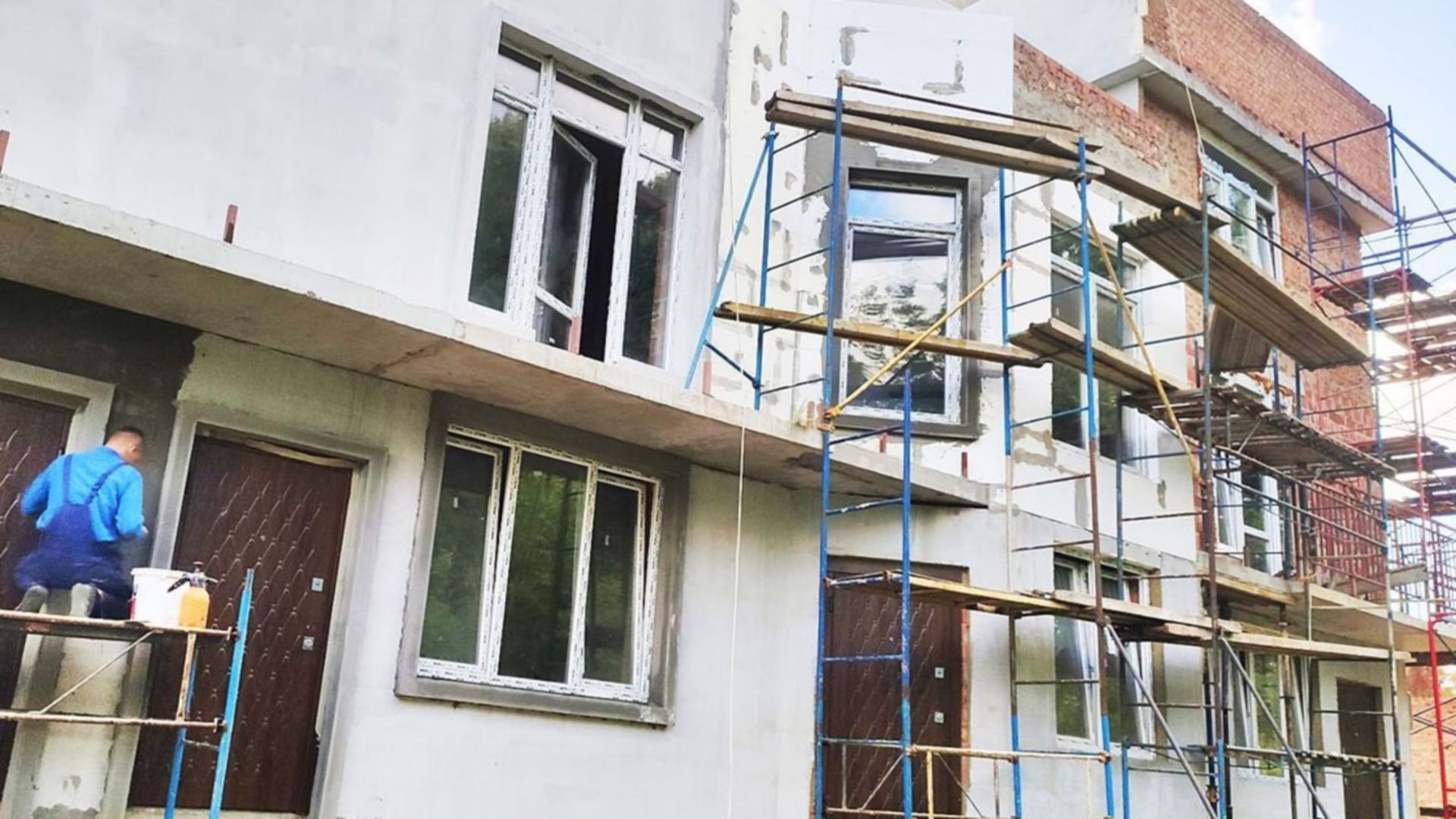

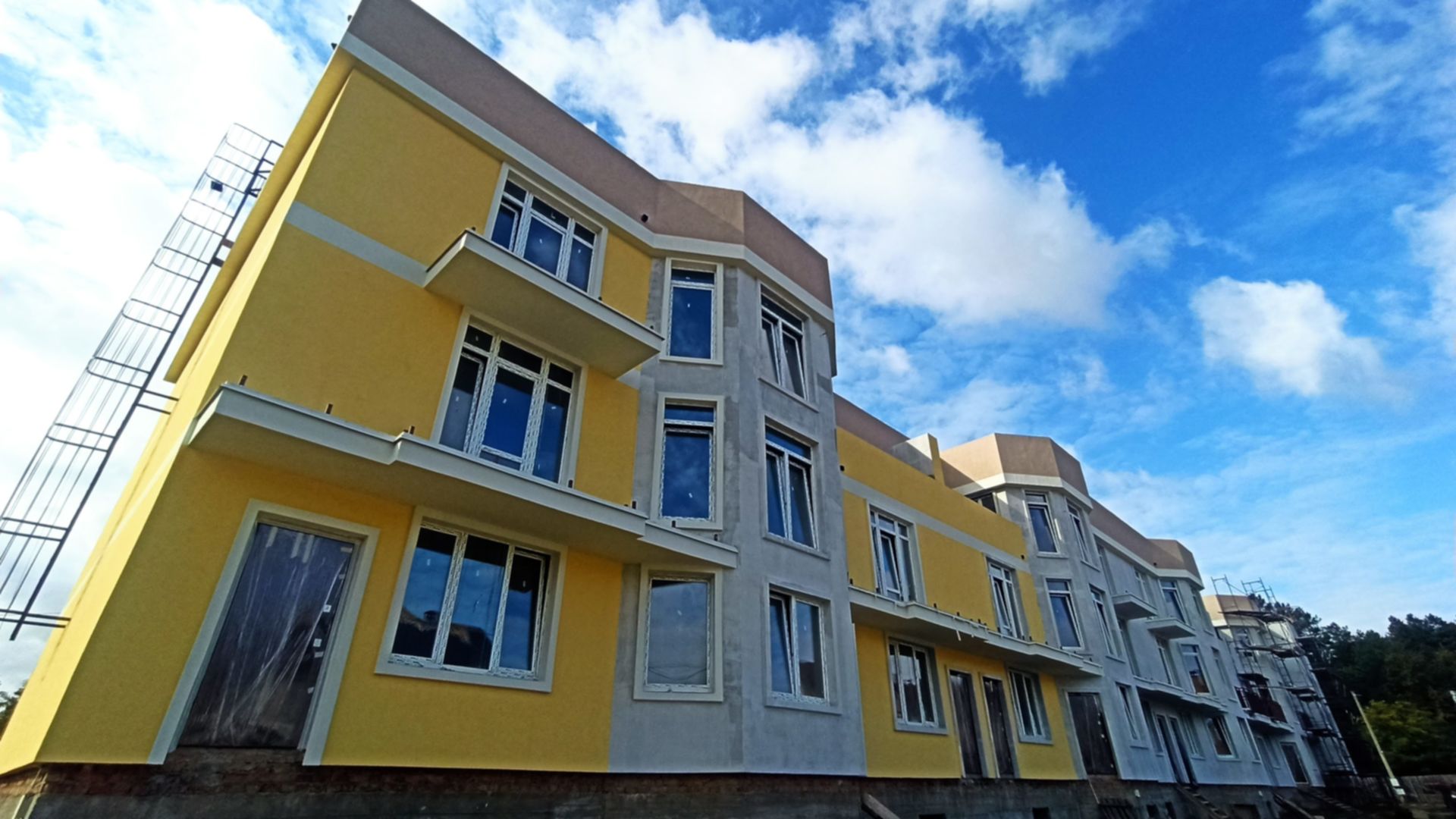

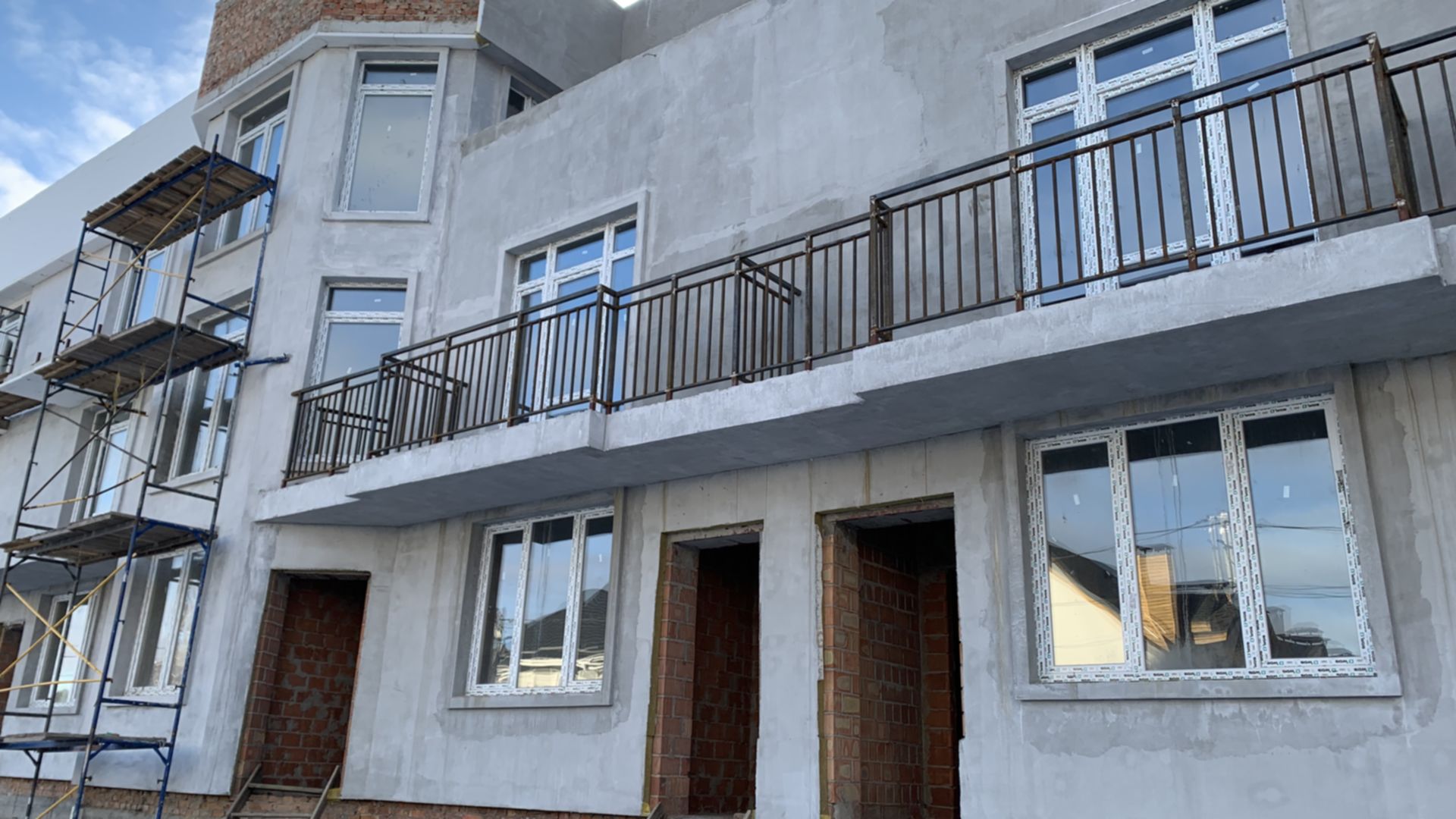

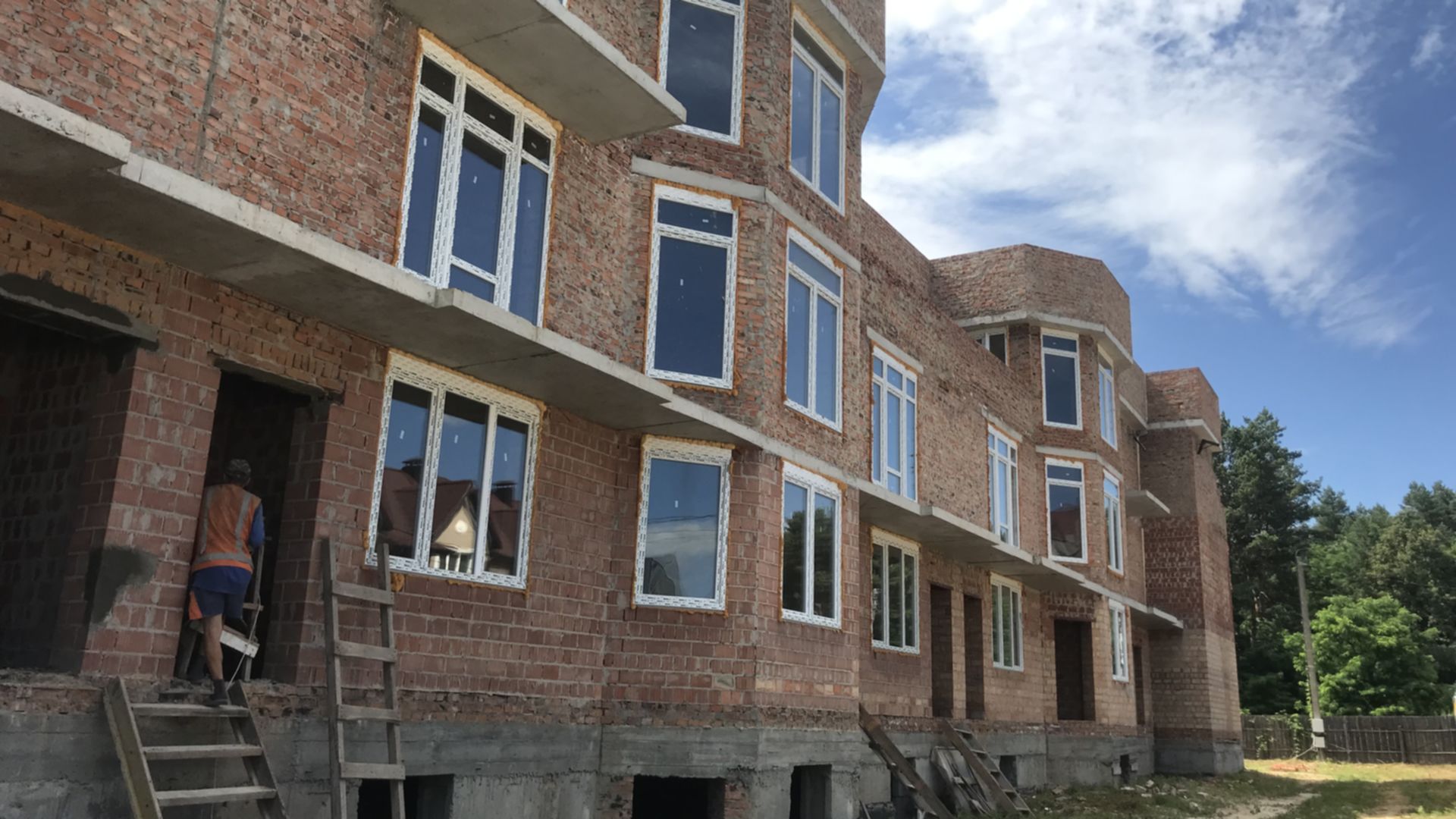

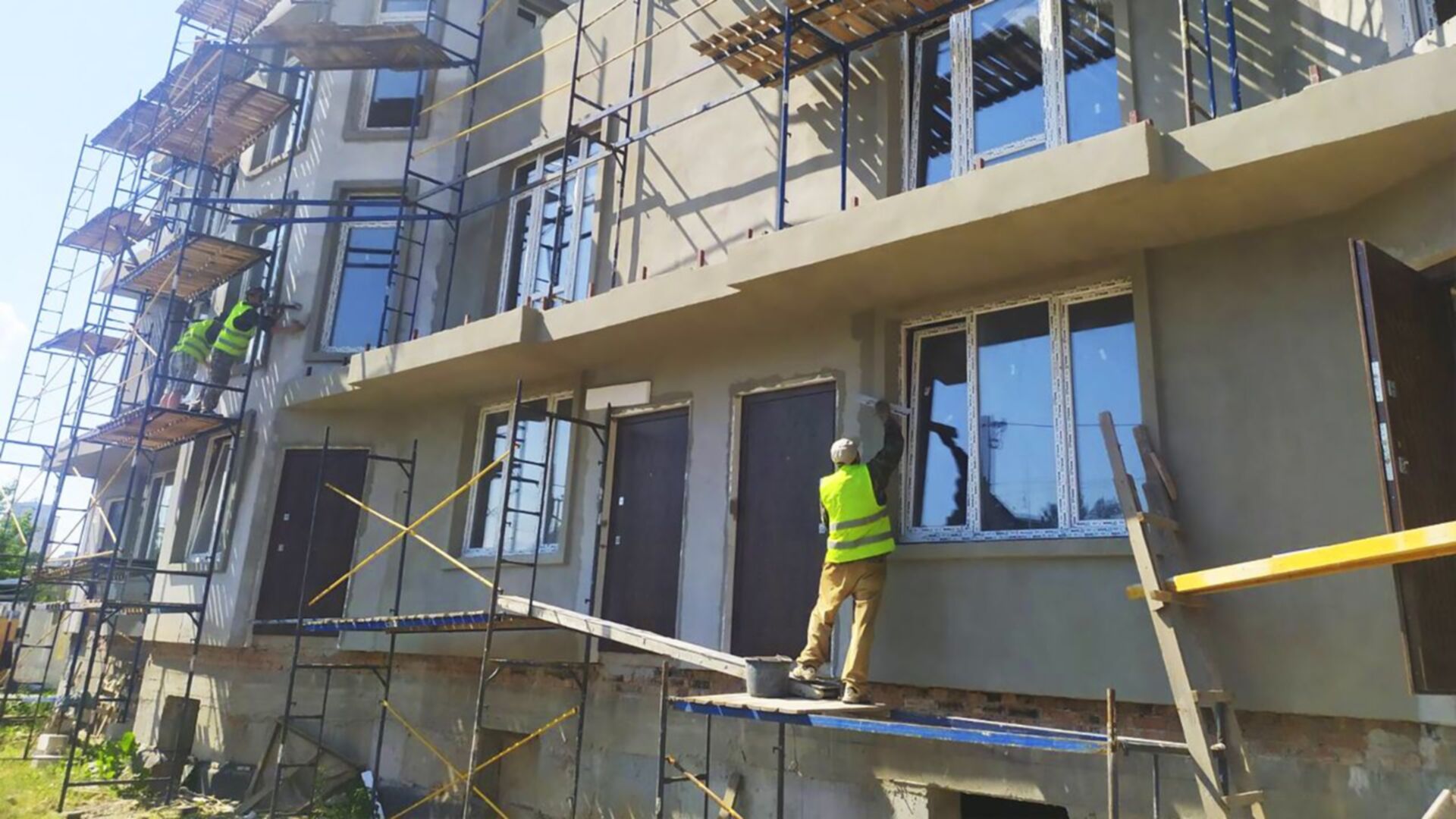

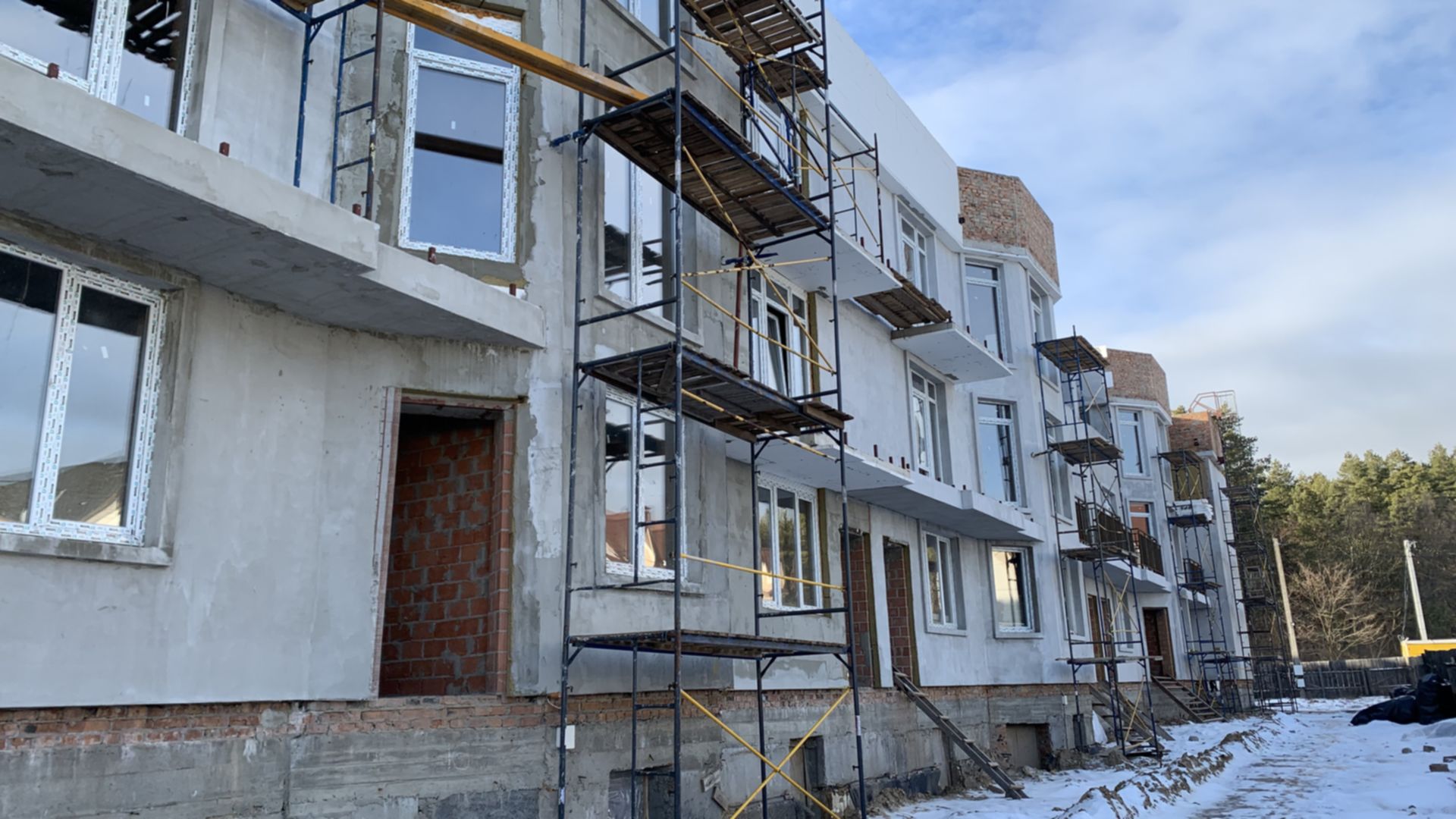

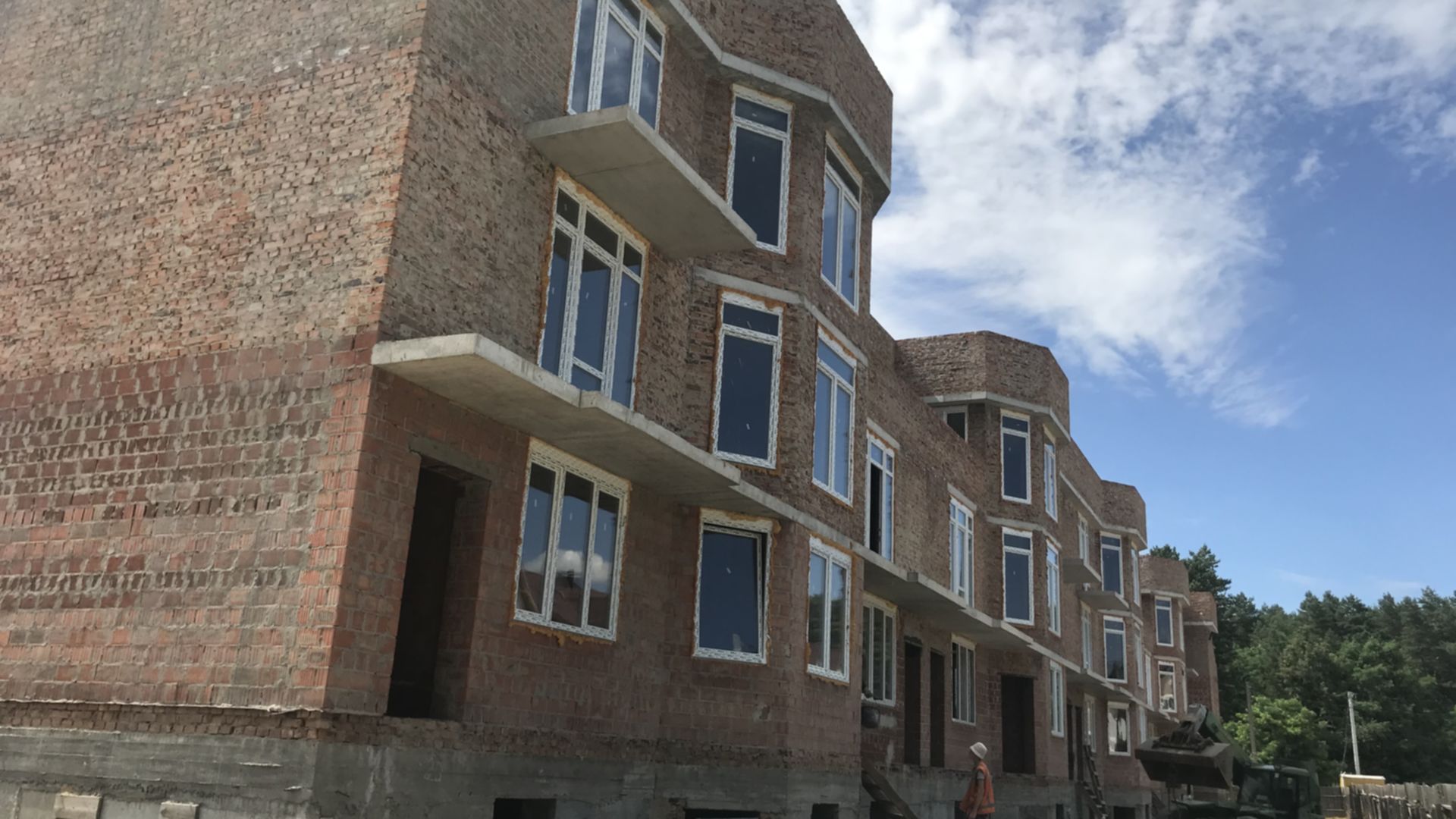

Фасадні роботи

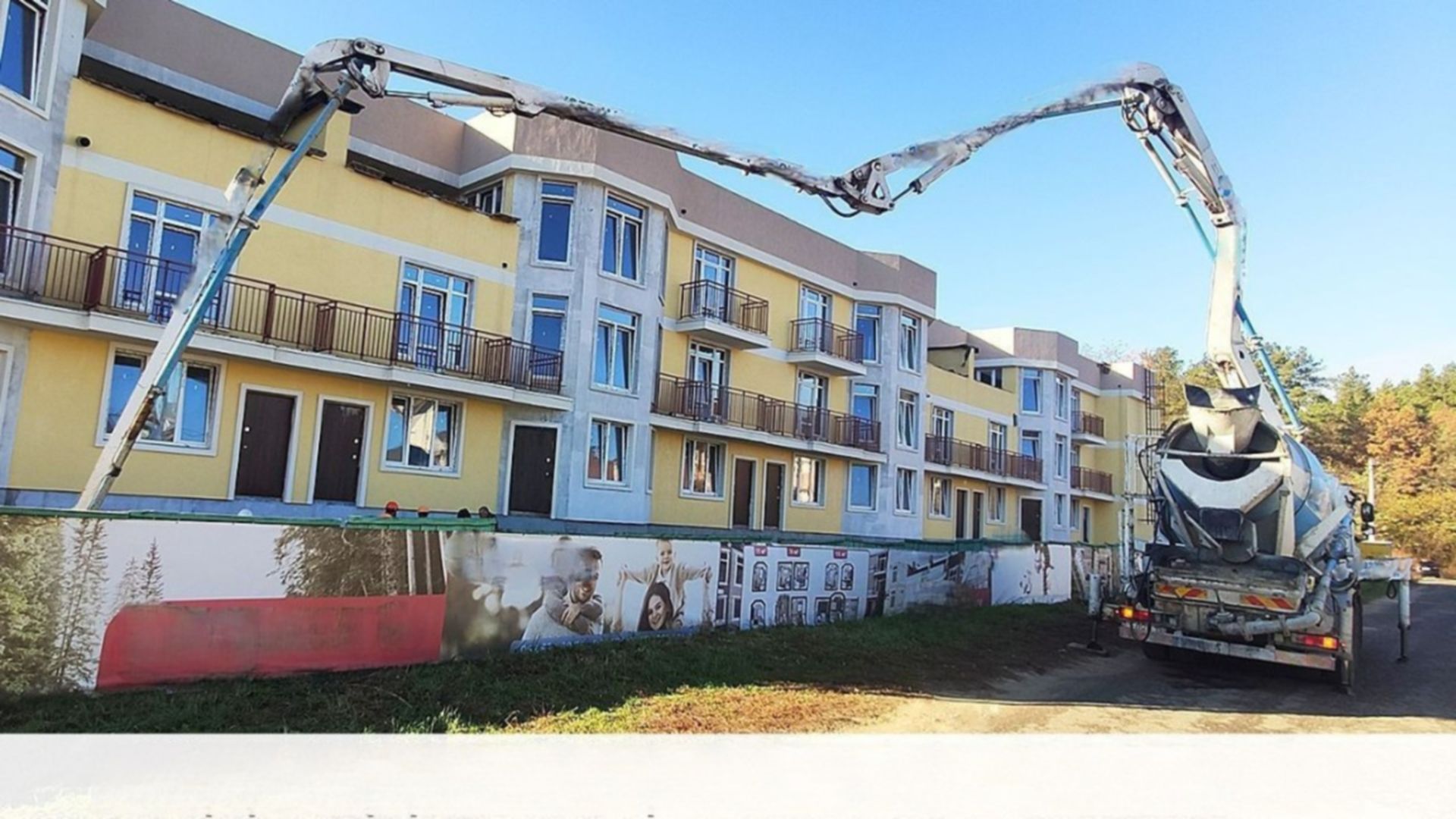

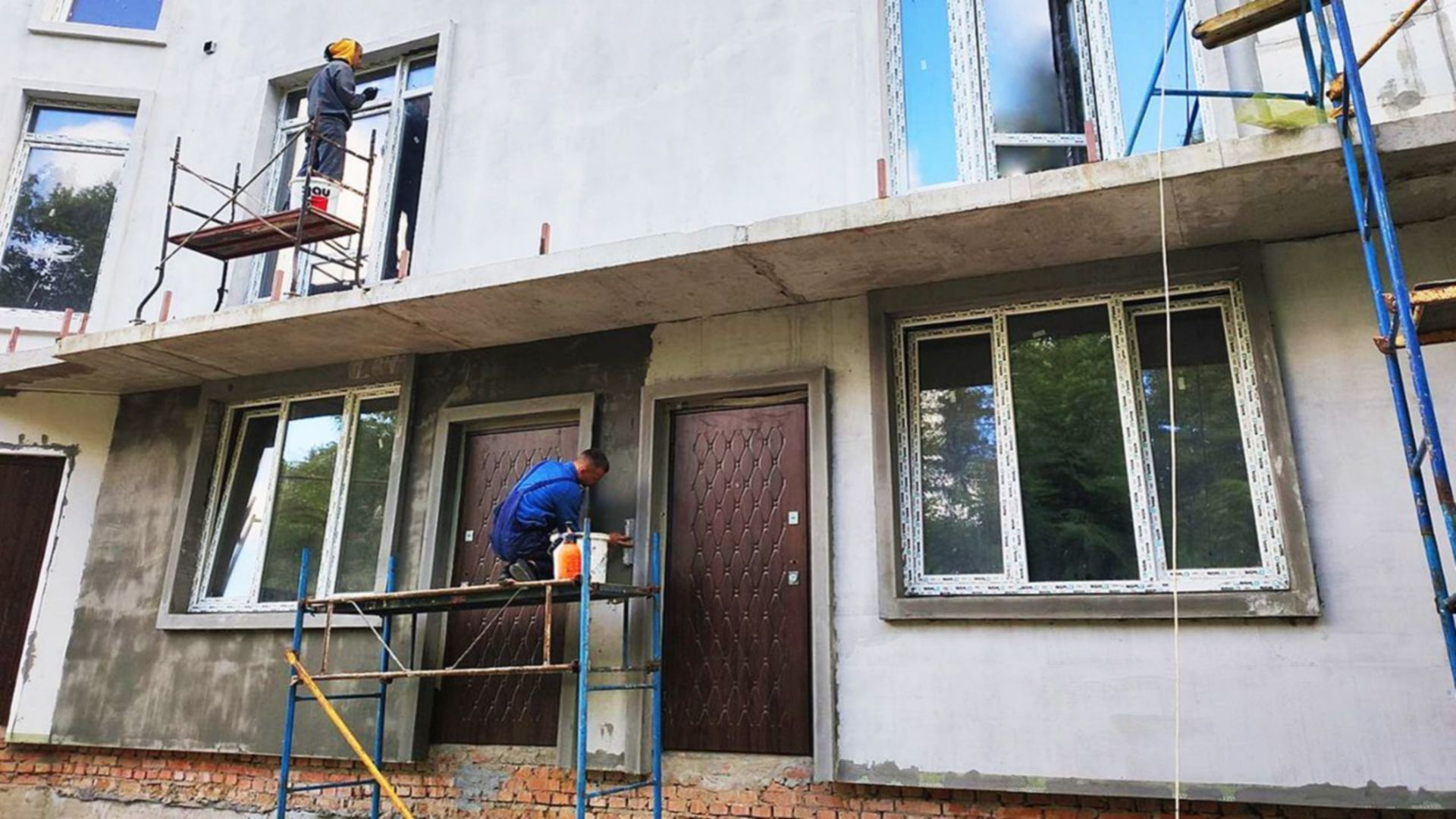

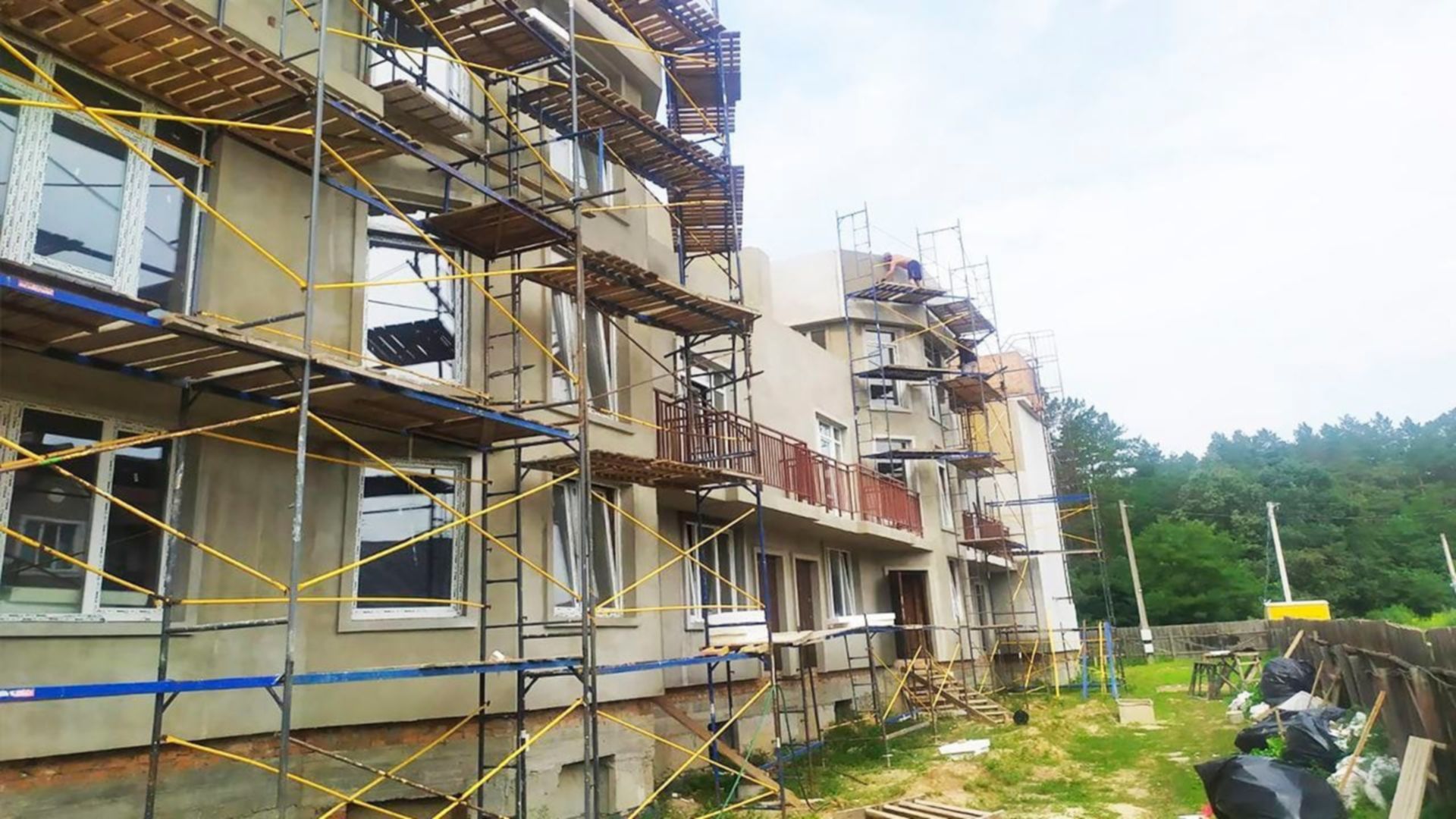

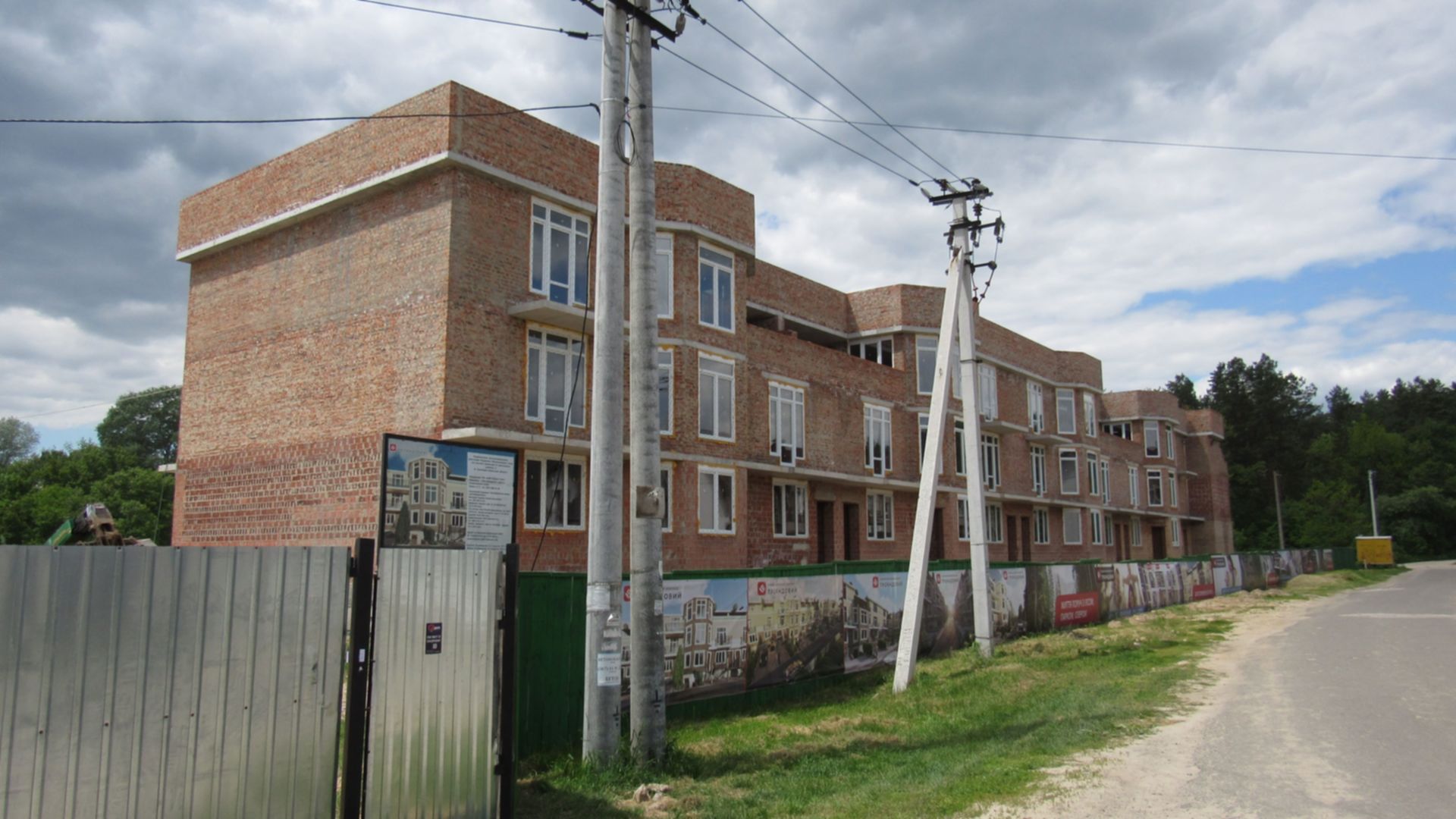

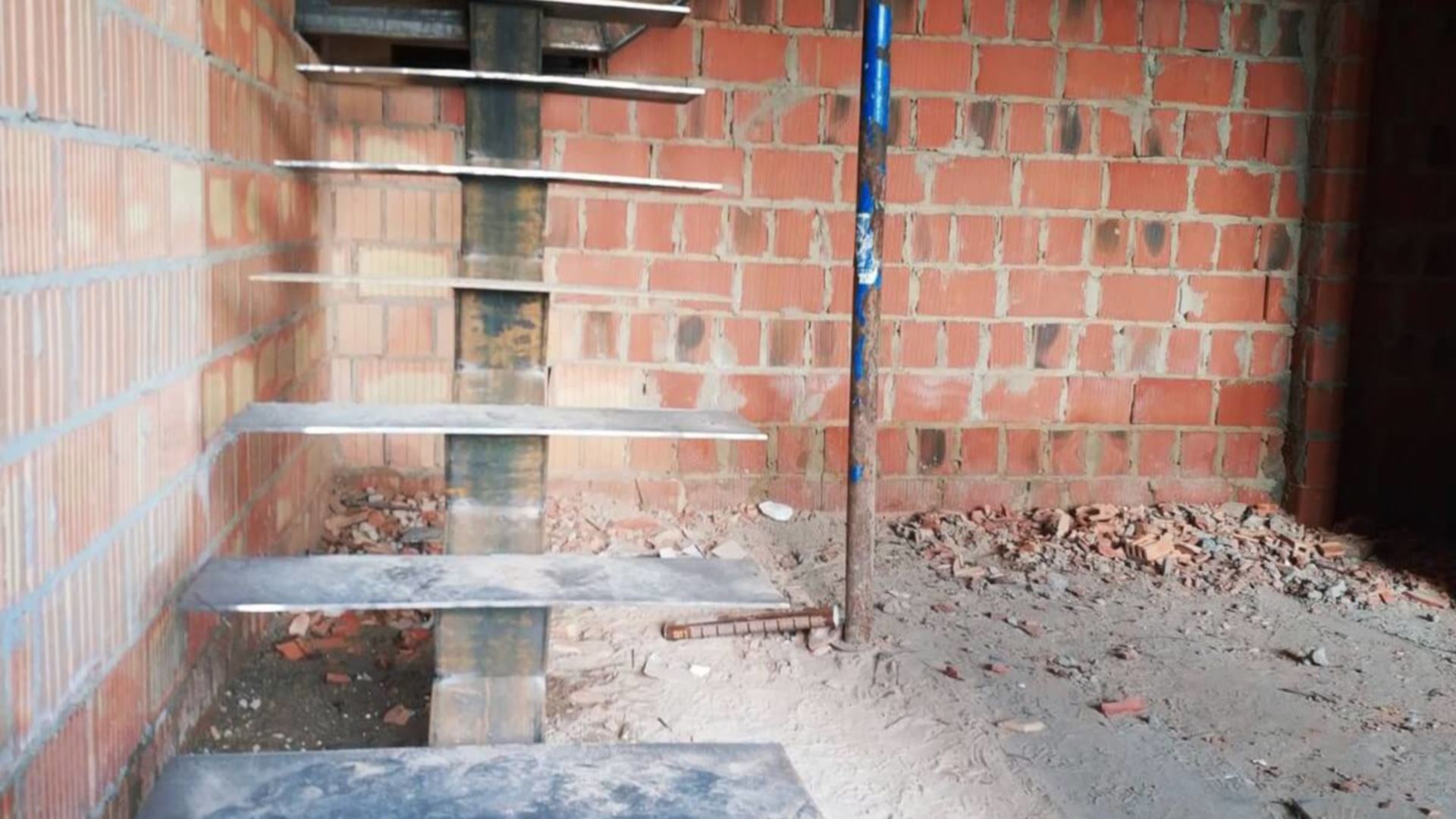

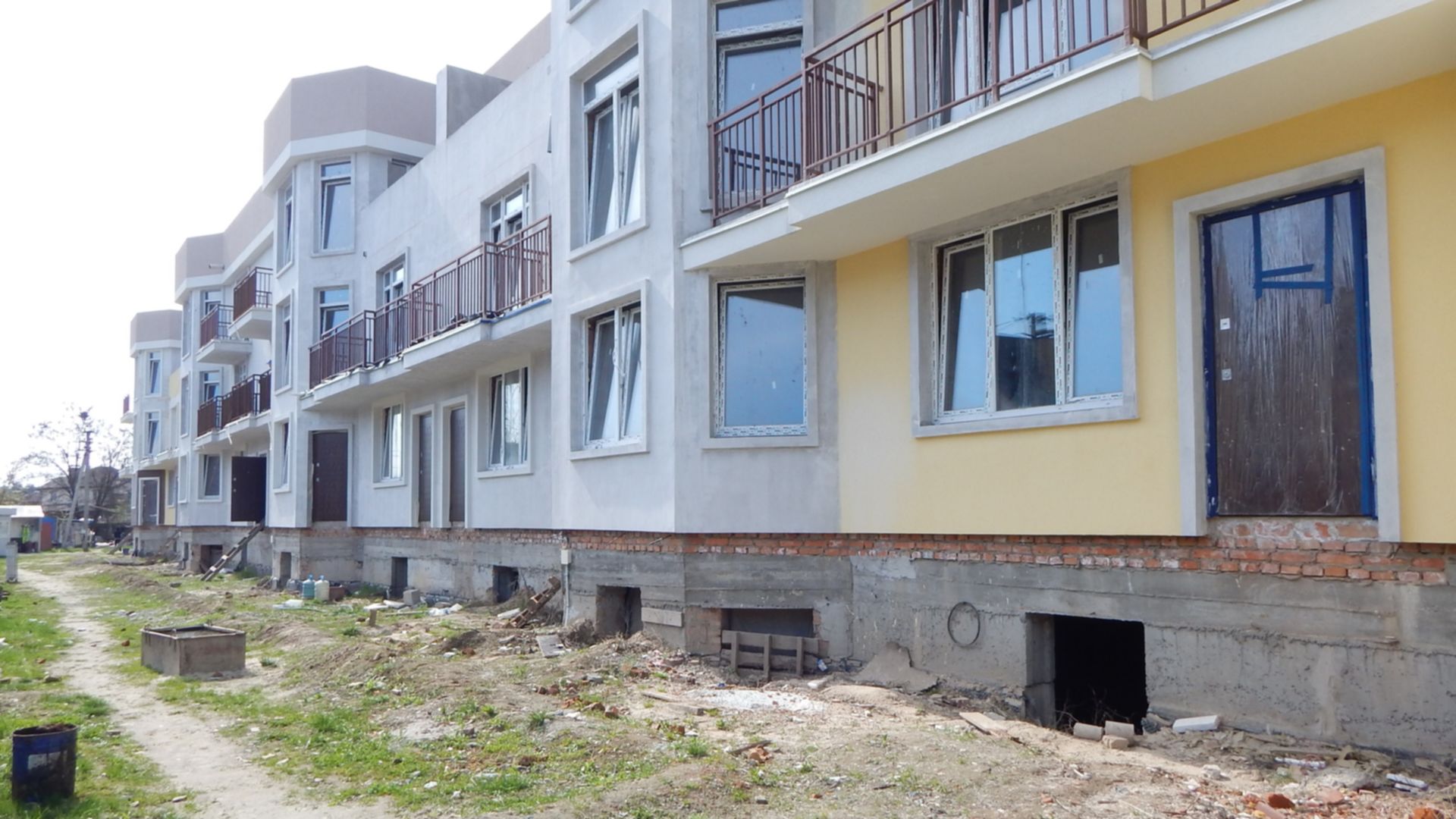

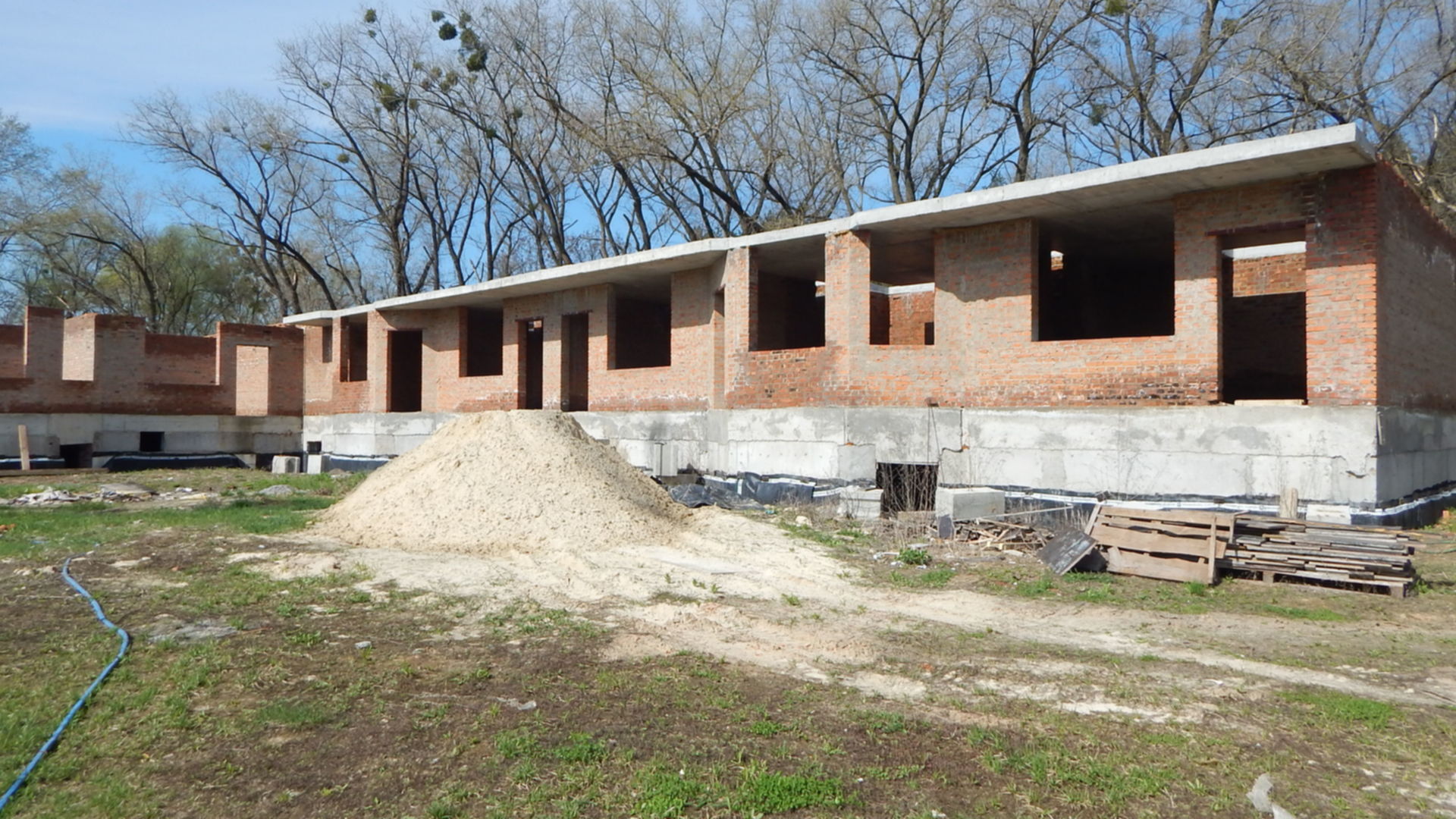

Під час даного етапу виконуються наступні роботи: монтаж фасадних систем, засклення, утеплення.
Благоустрій території
Під час даного етапу виконуються наступні роботи: укладання тротуарної плитки, озеленення території, огородження прибудинкової території.
Очікується сертифікат про здачу
Під час даного етапу виконуються наступні роботи: Очікується сертифікат про здачу
Станом на червень 2022
Станом на лютий 2022
Станом на січень 2022
Станом на липень 2021
Станом на червень 2021
Станом на травень 2021
Станом на квітень 2021
Станом на березень 2021
Станом на лютий 2021
Станом на січень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на серпень 2020
Станом на травень 2020
Станом на січень 2020
Станом на грудень 2019
Станом на листопад 2019

Секція 4, черга 2

Дата здачі 3 кв. 2023
Перенесено з 2 кв. 2022
Перенесено з 4 кв. 2021
Перенесено з 3 кв. 2021
Перенесено 3 рази
Технологія монолітно - каркасна

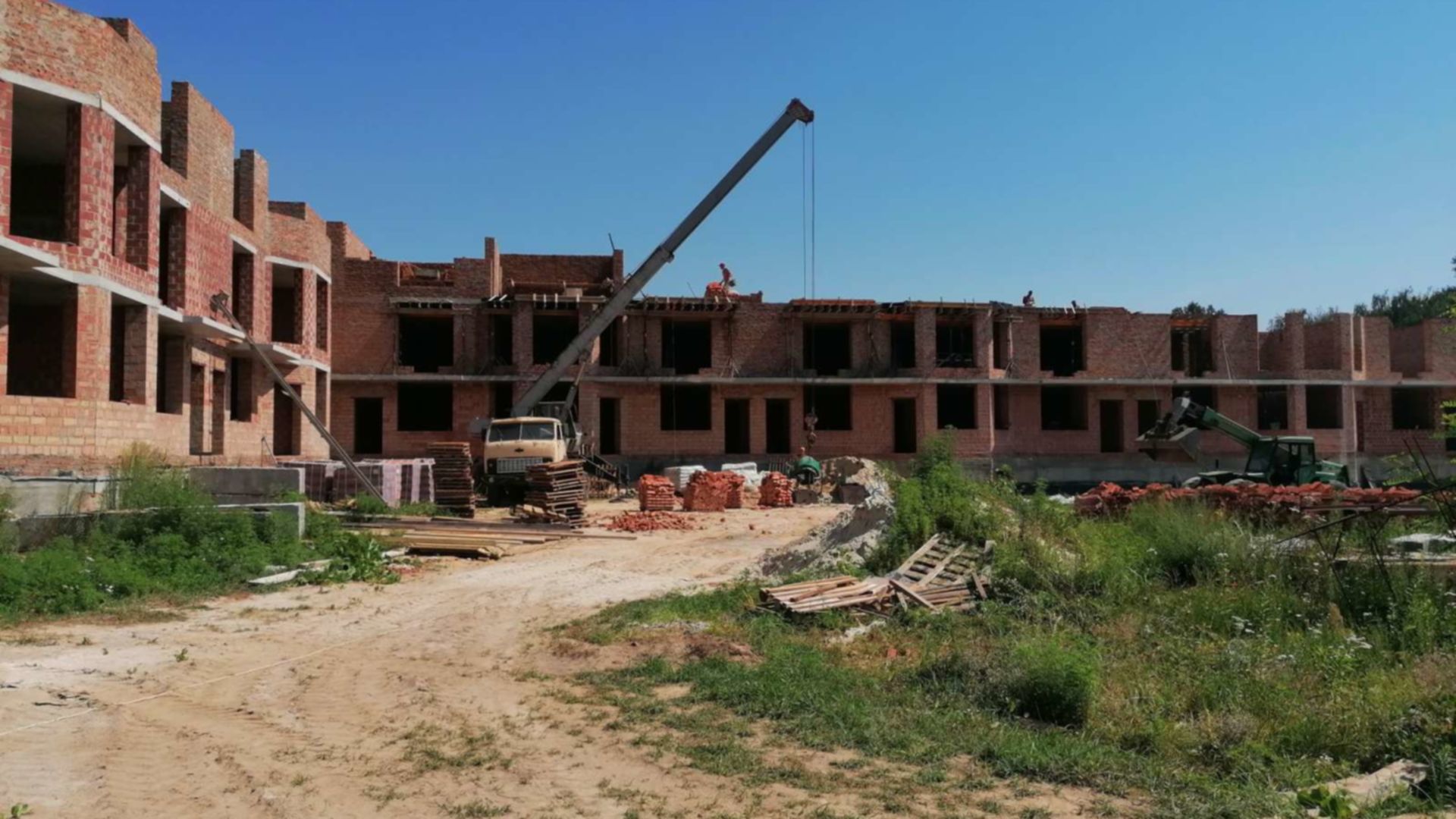

Зведення зовнішніх стін
Підтверджено забудовником 28 черв 2022
Хід будівництва
Зведення зовнішніх стін

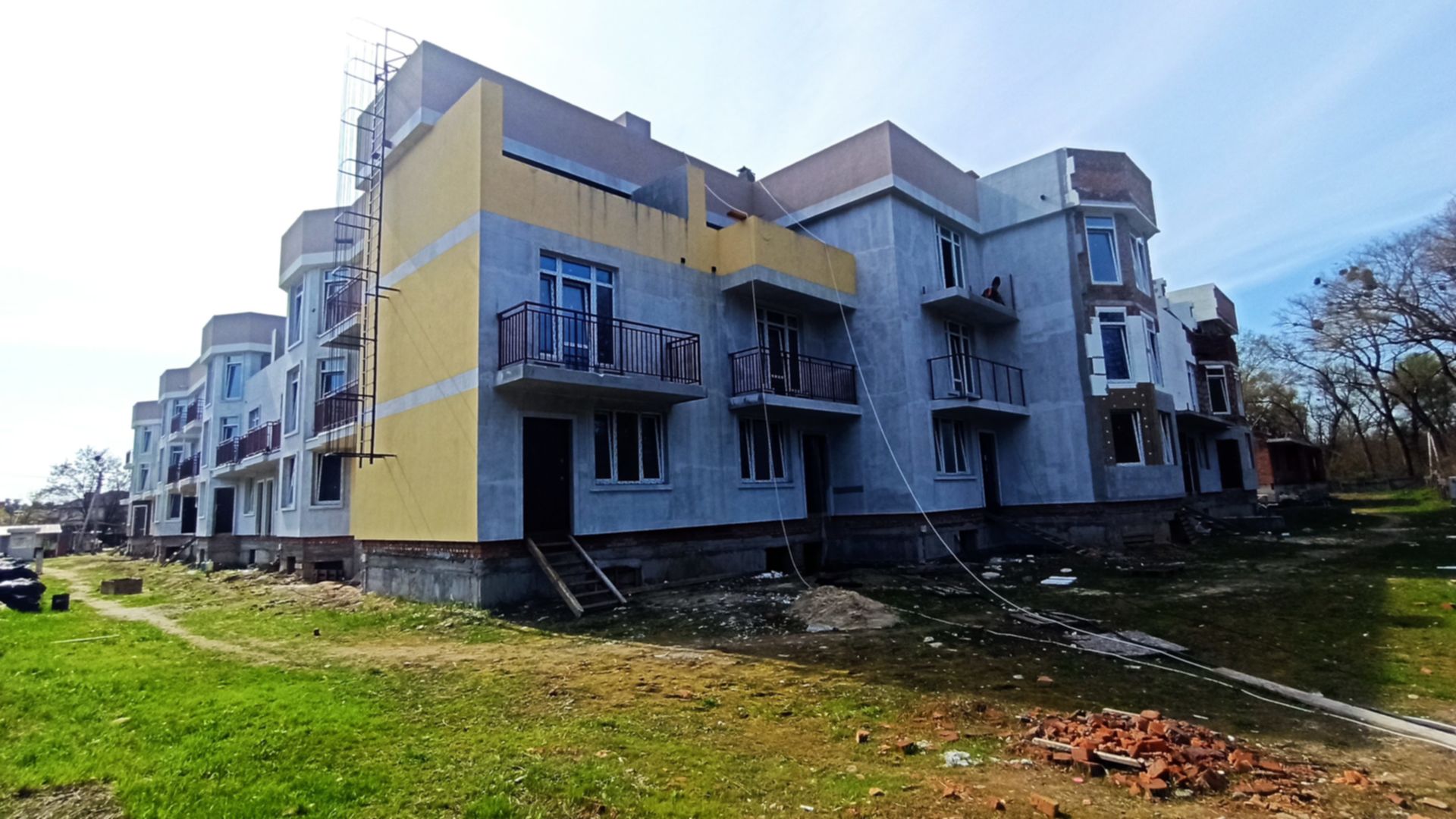

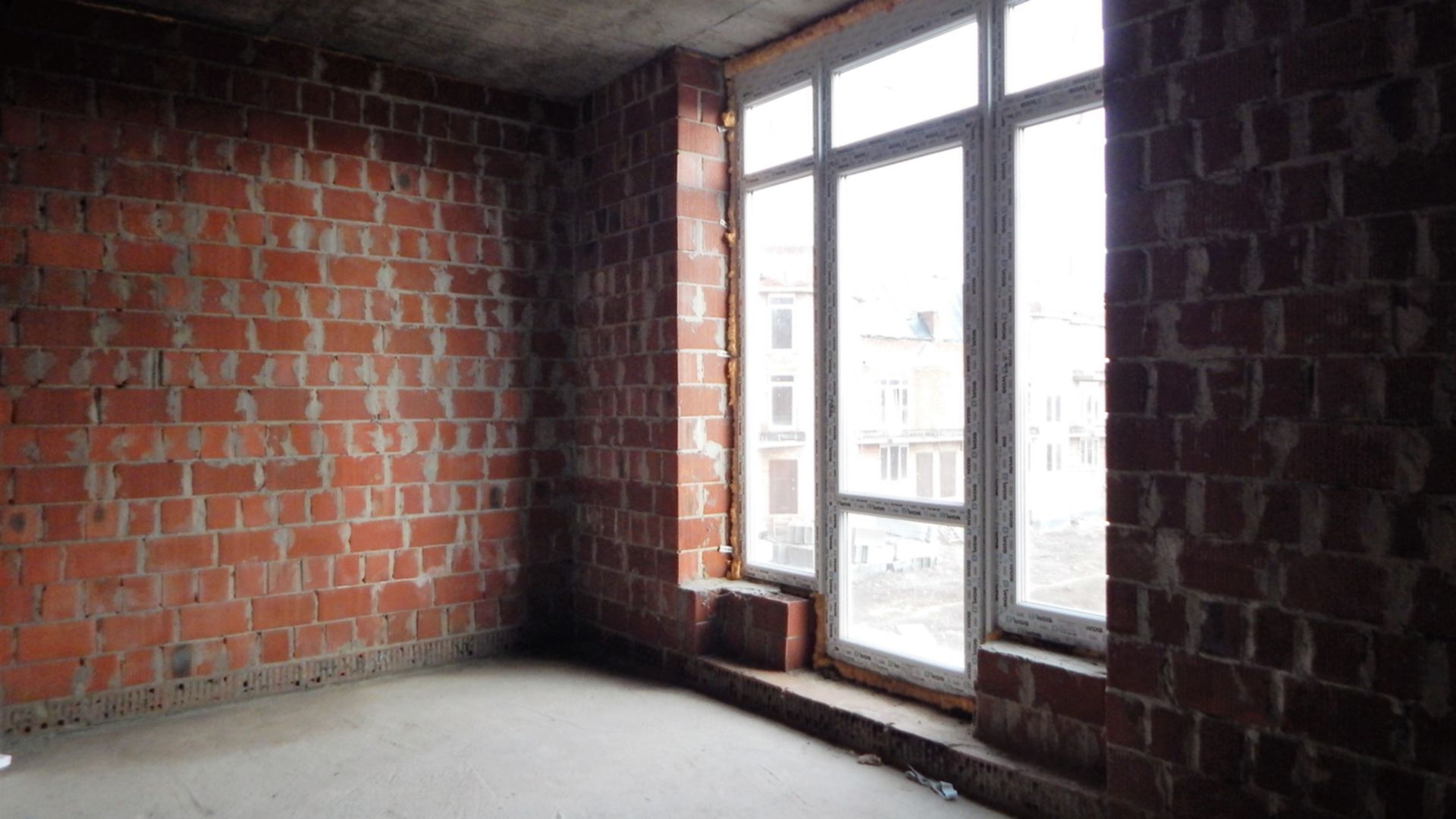

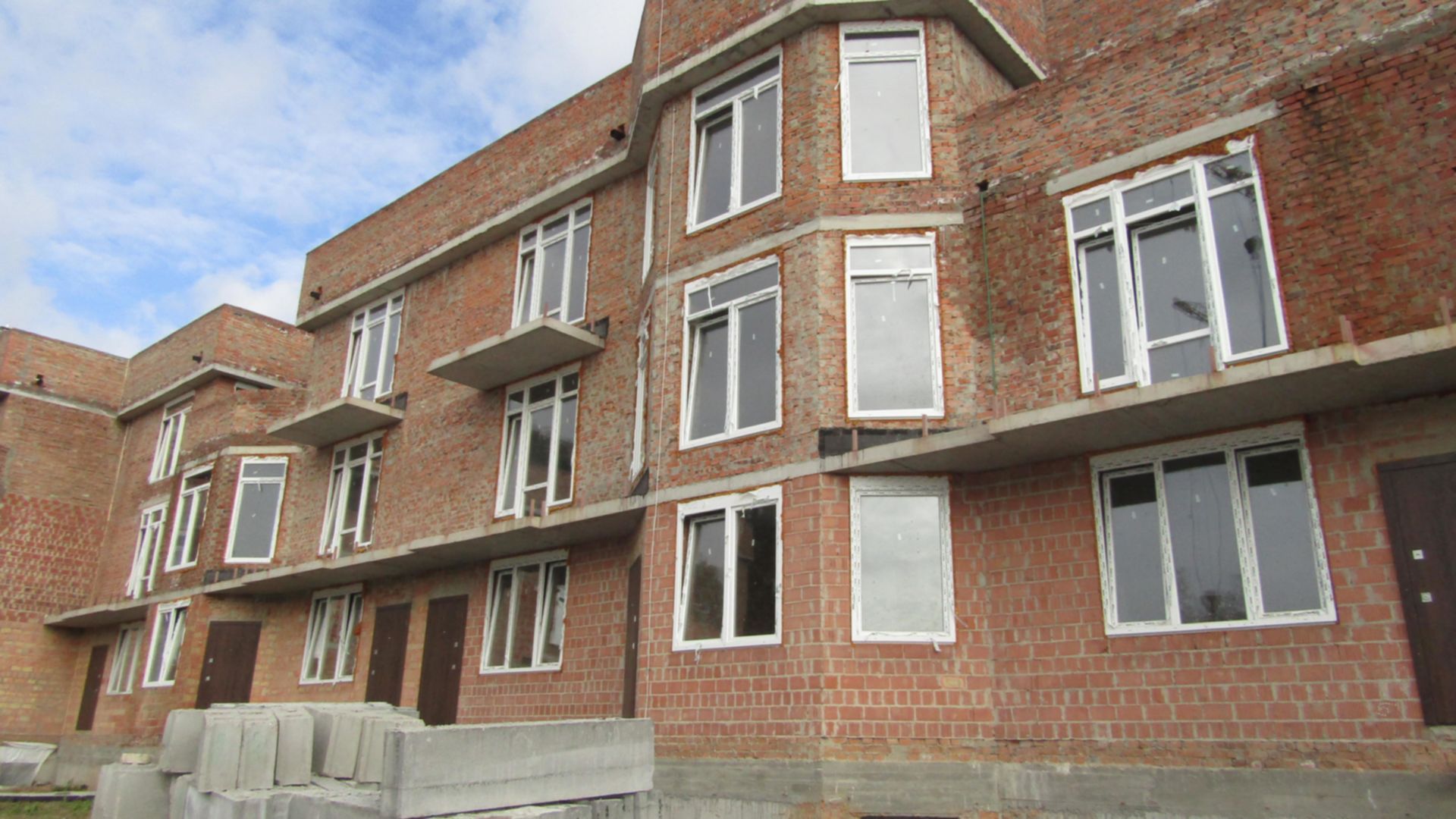

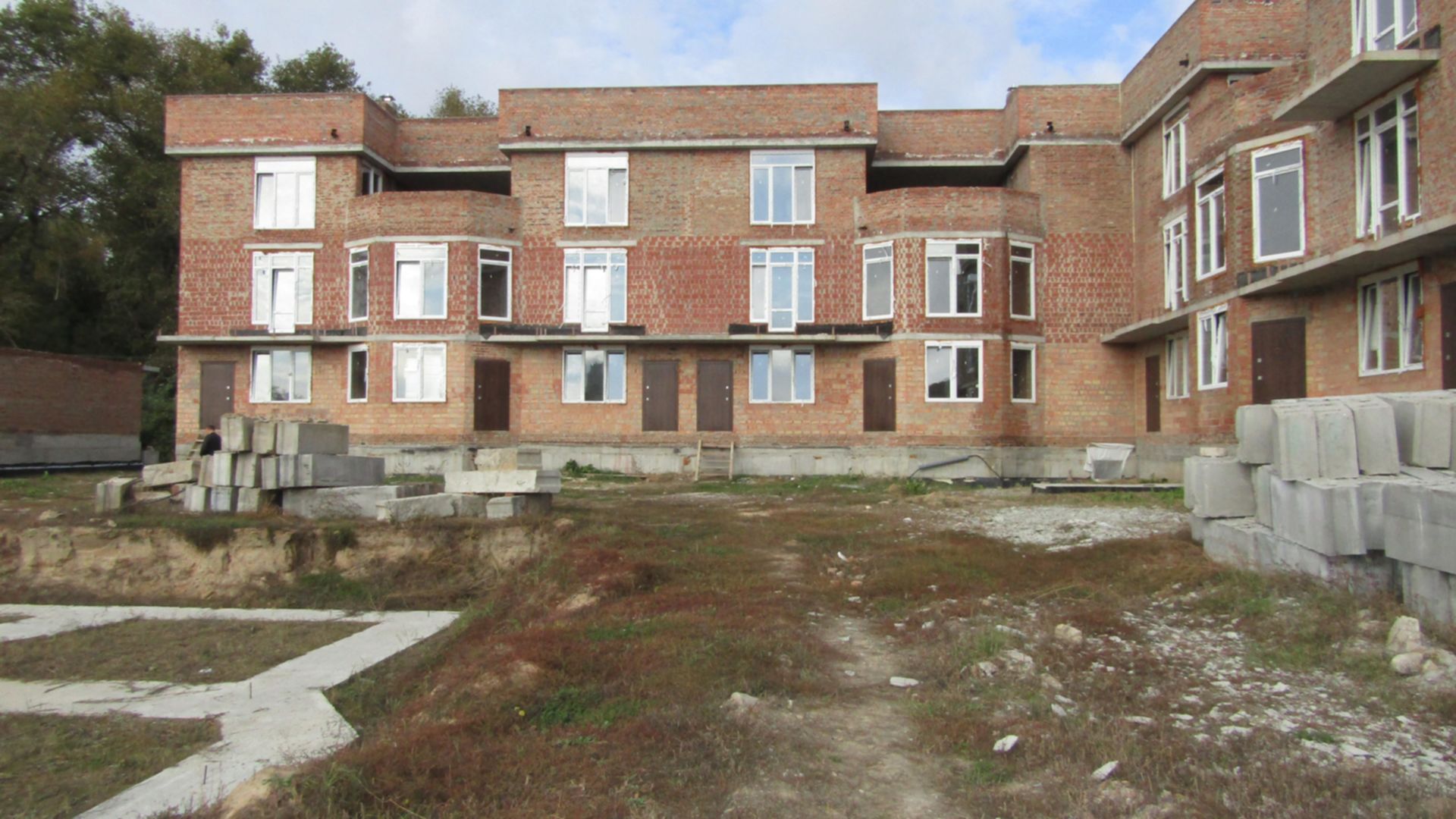

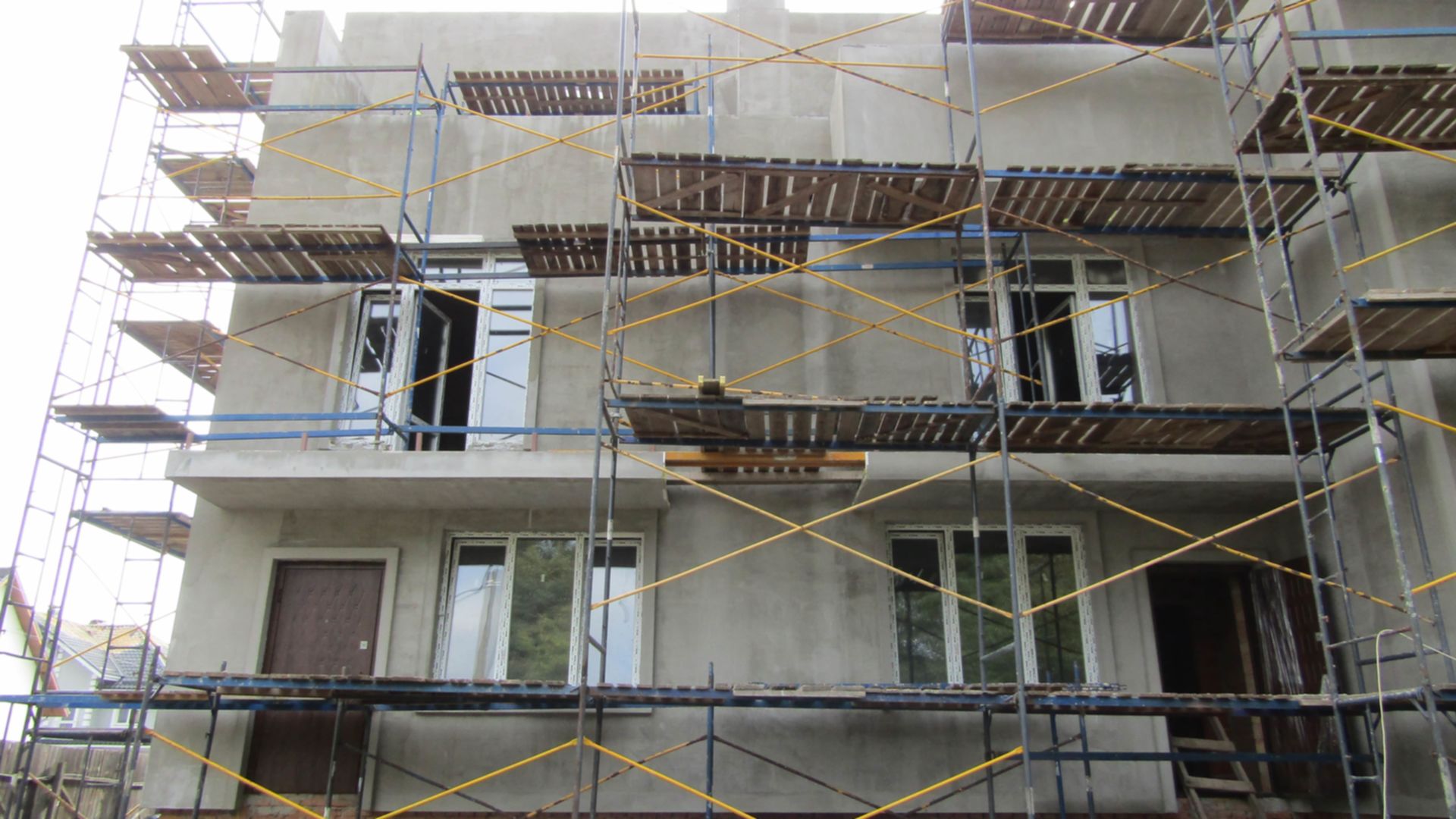

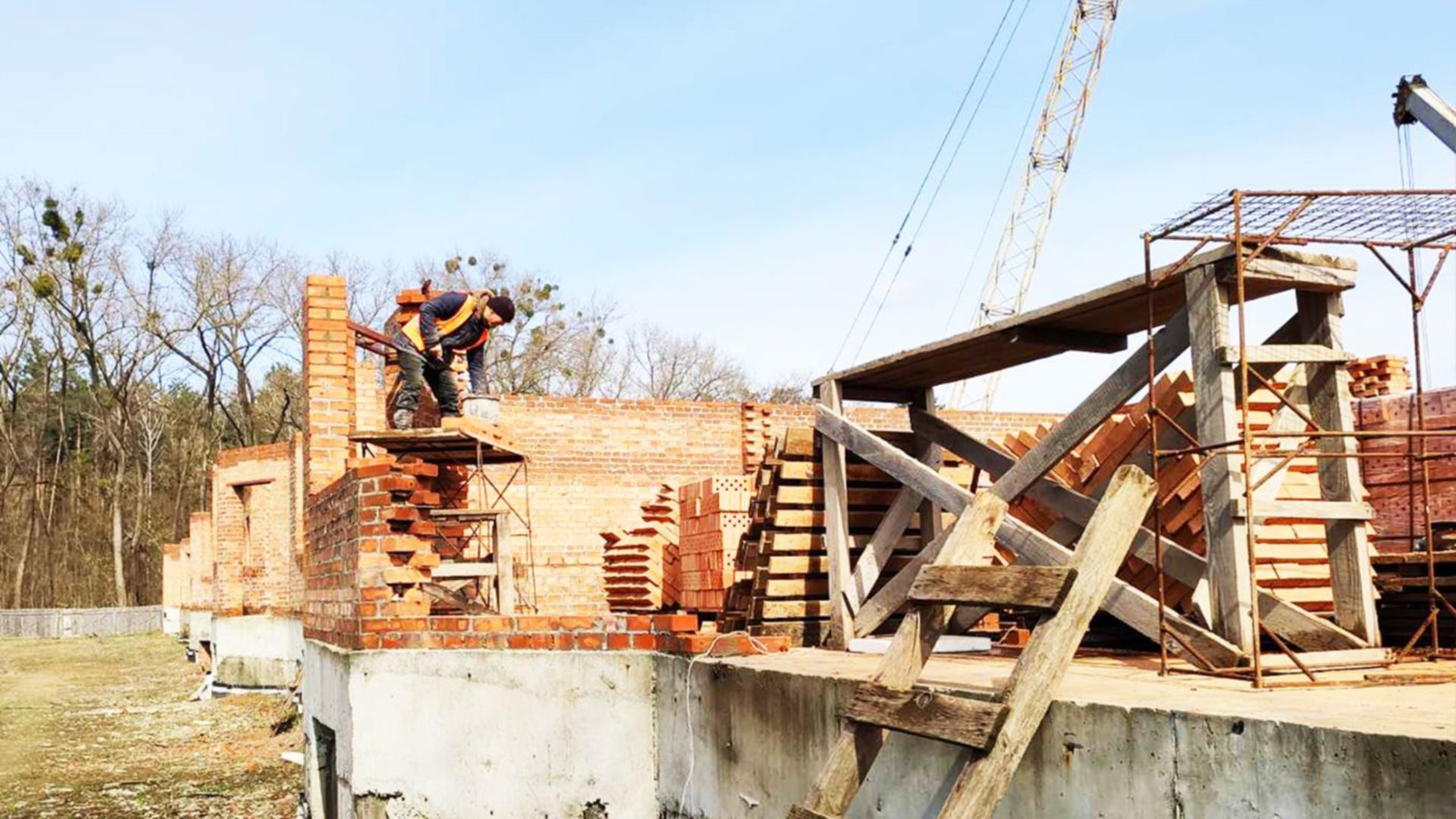

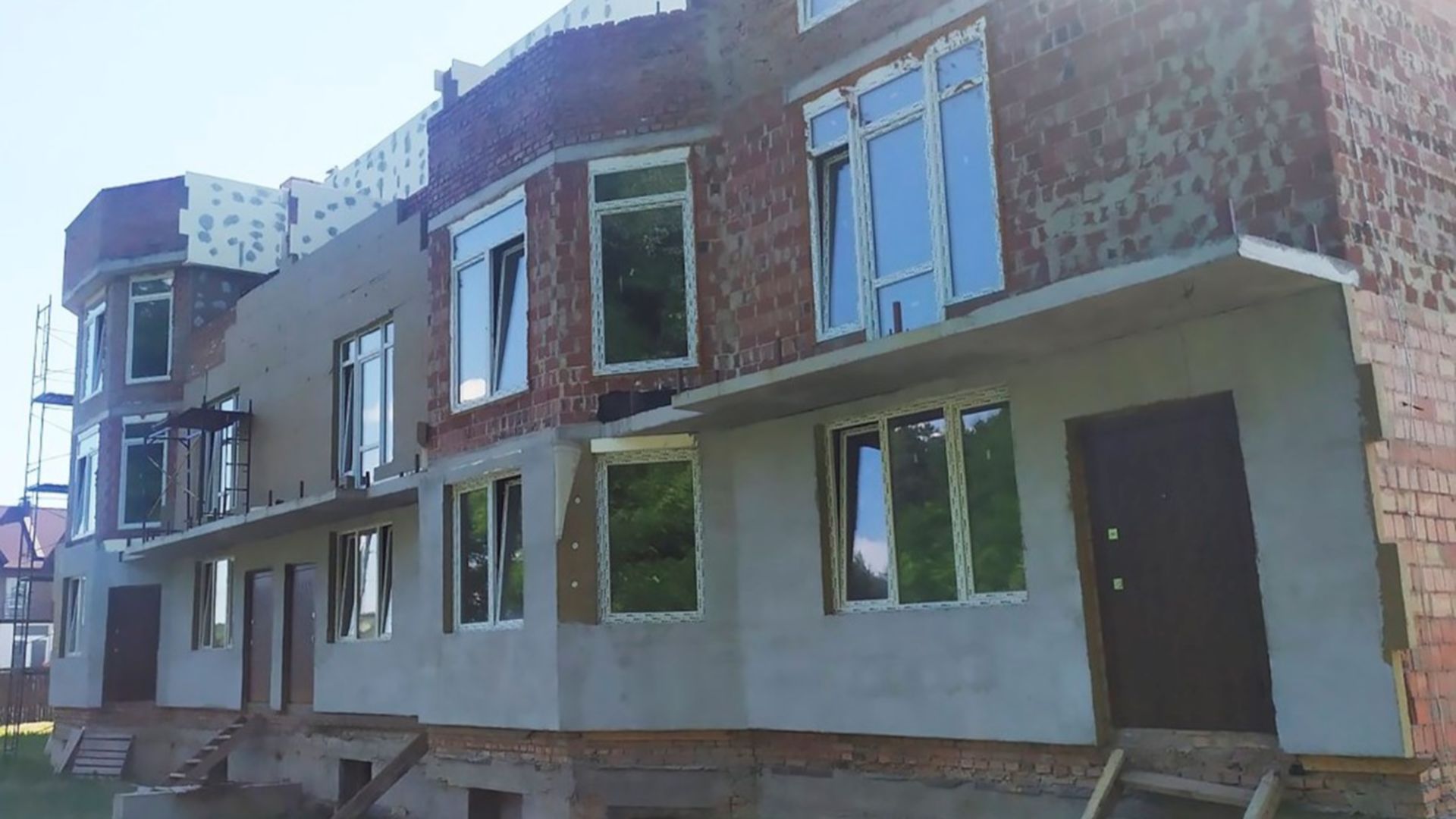

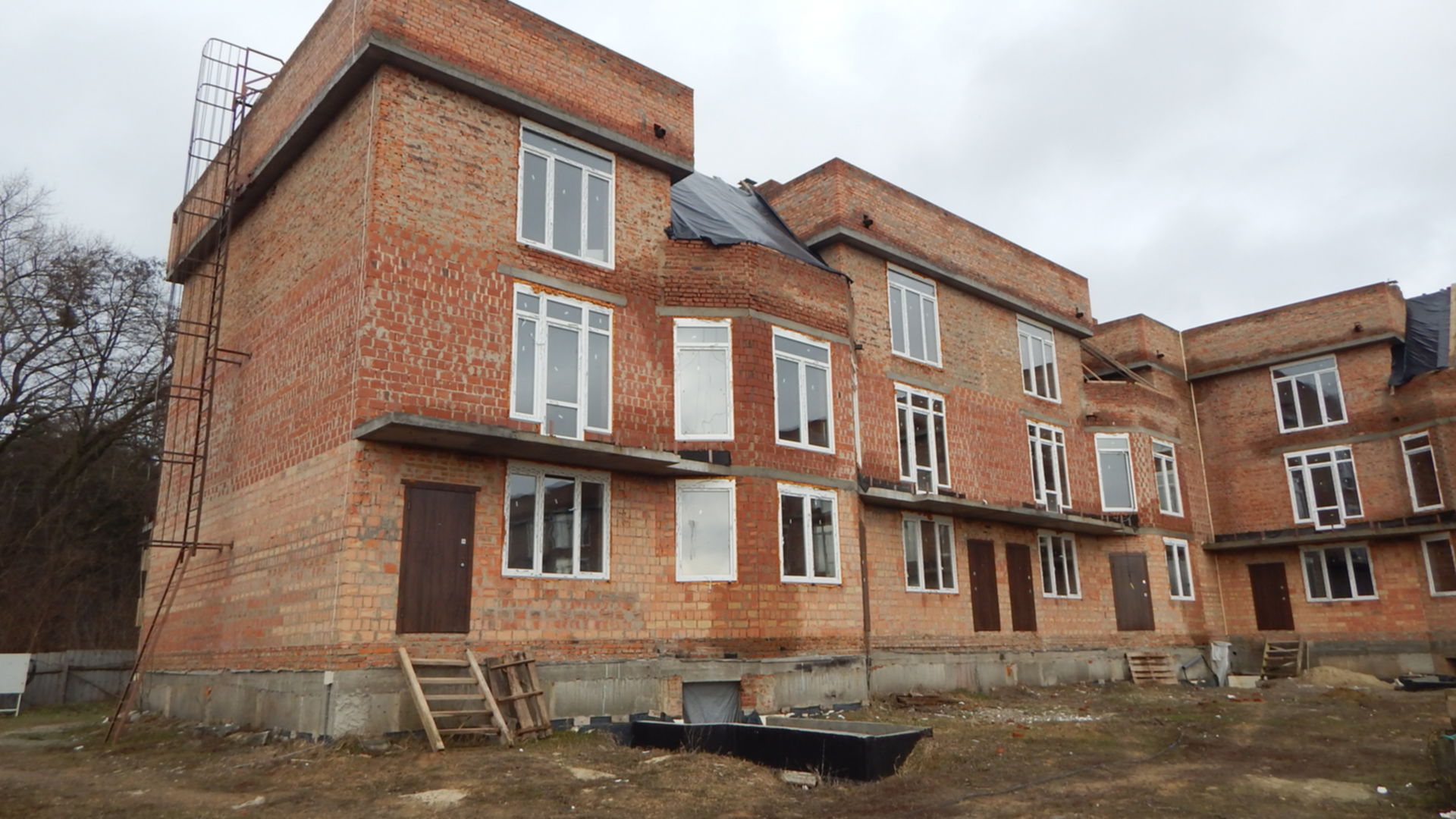

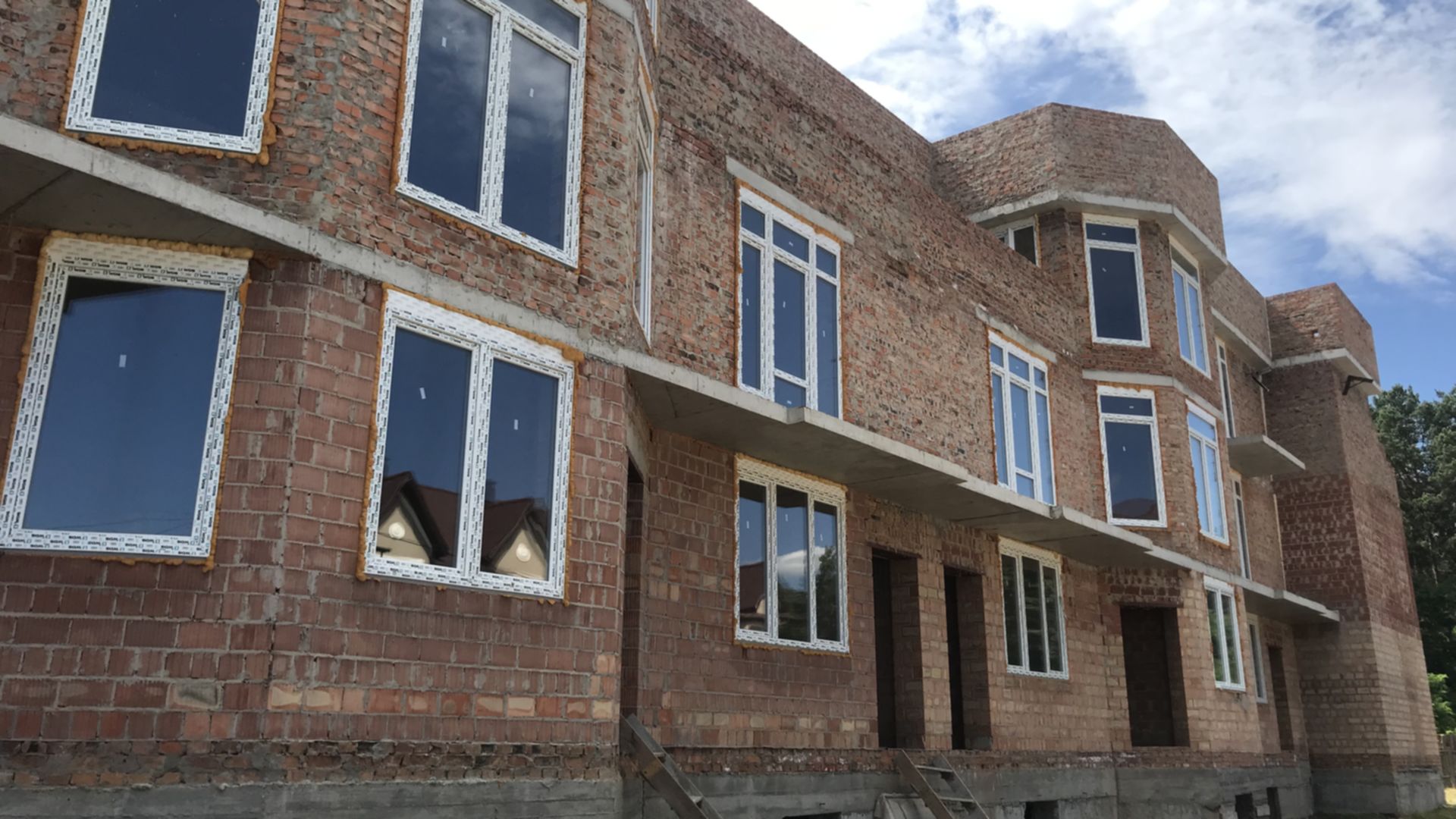

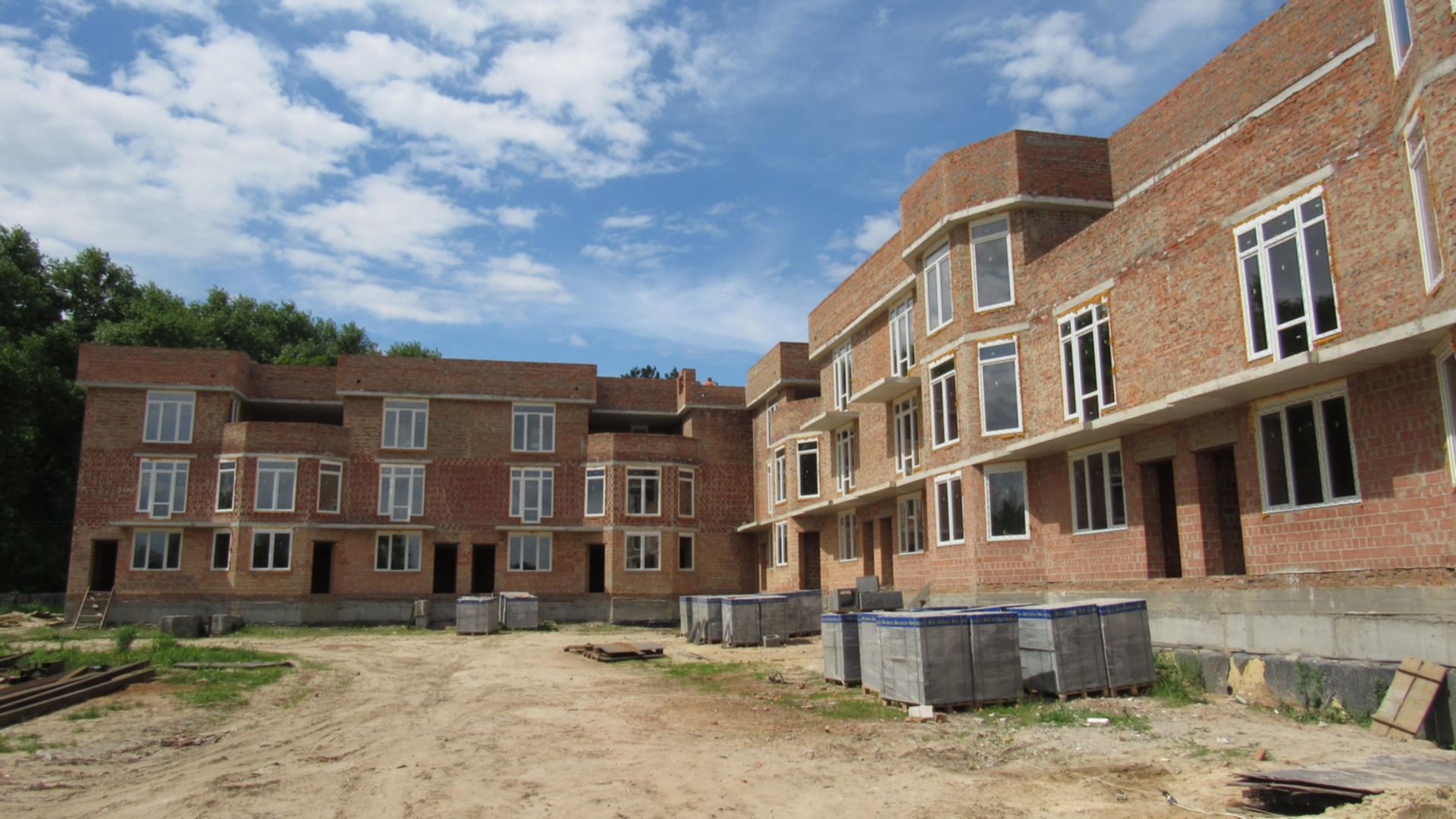

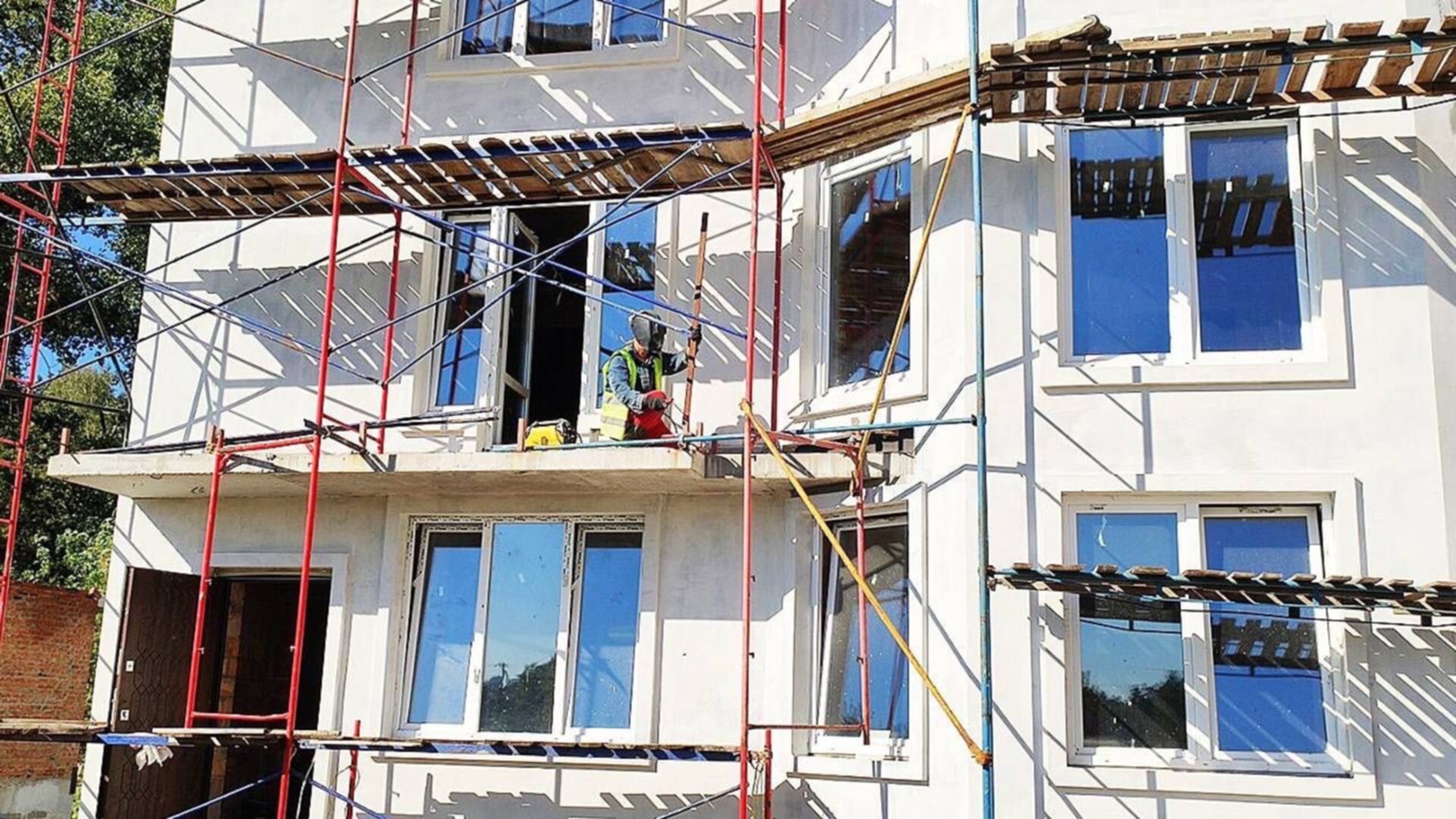

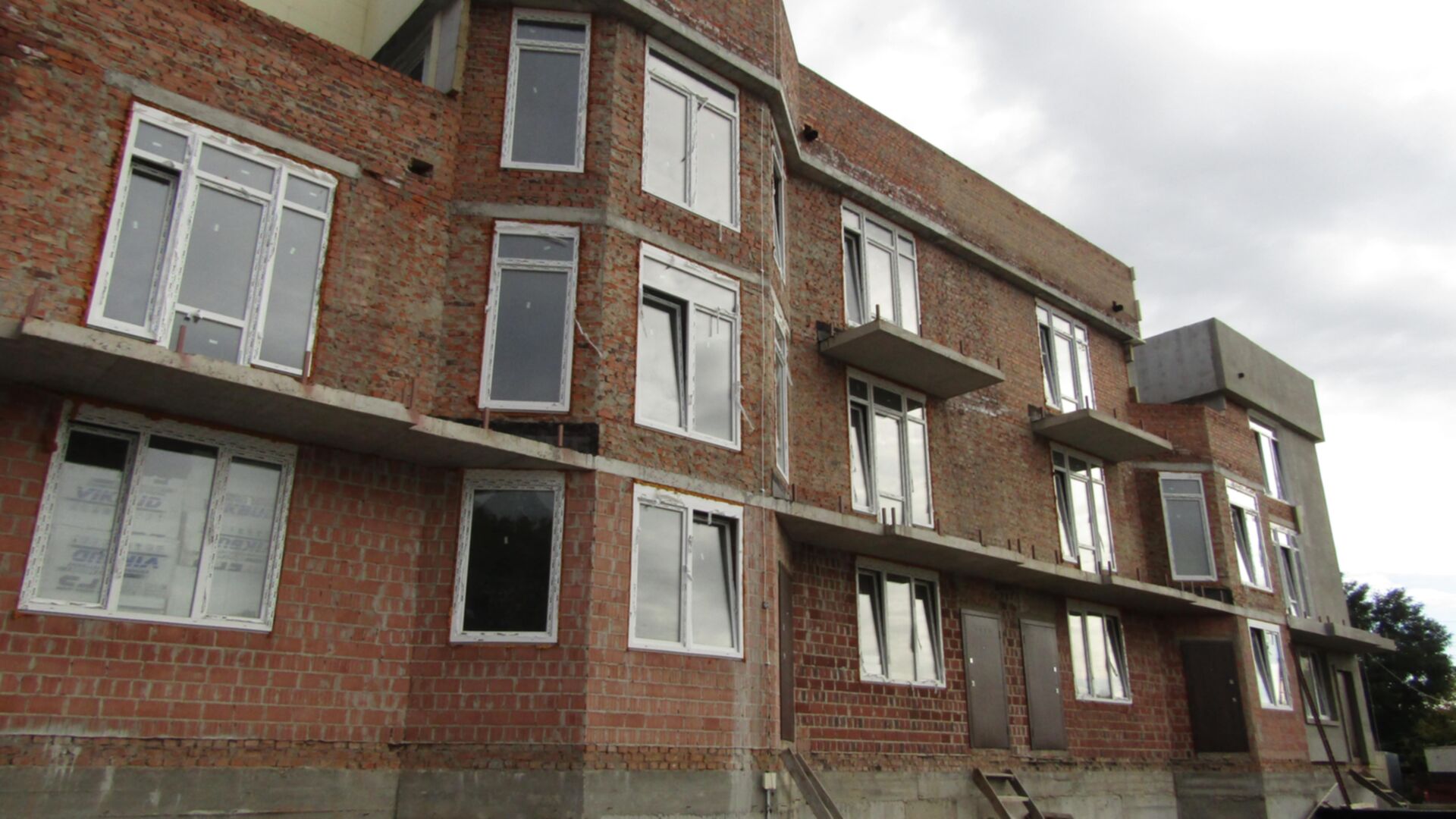

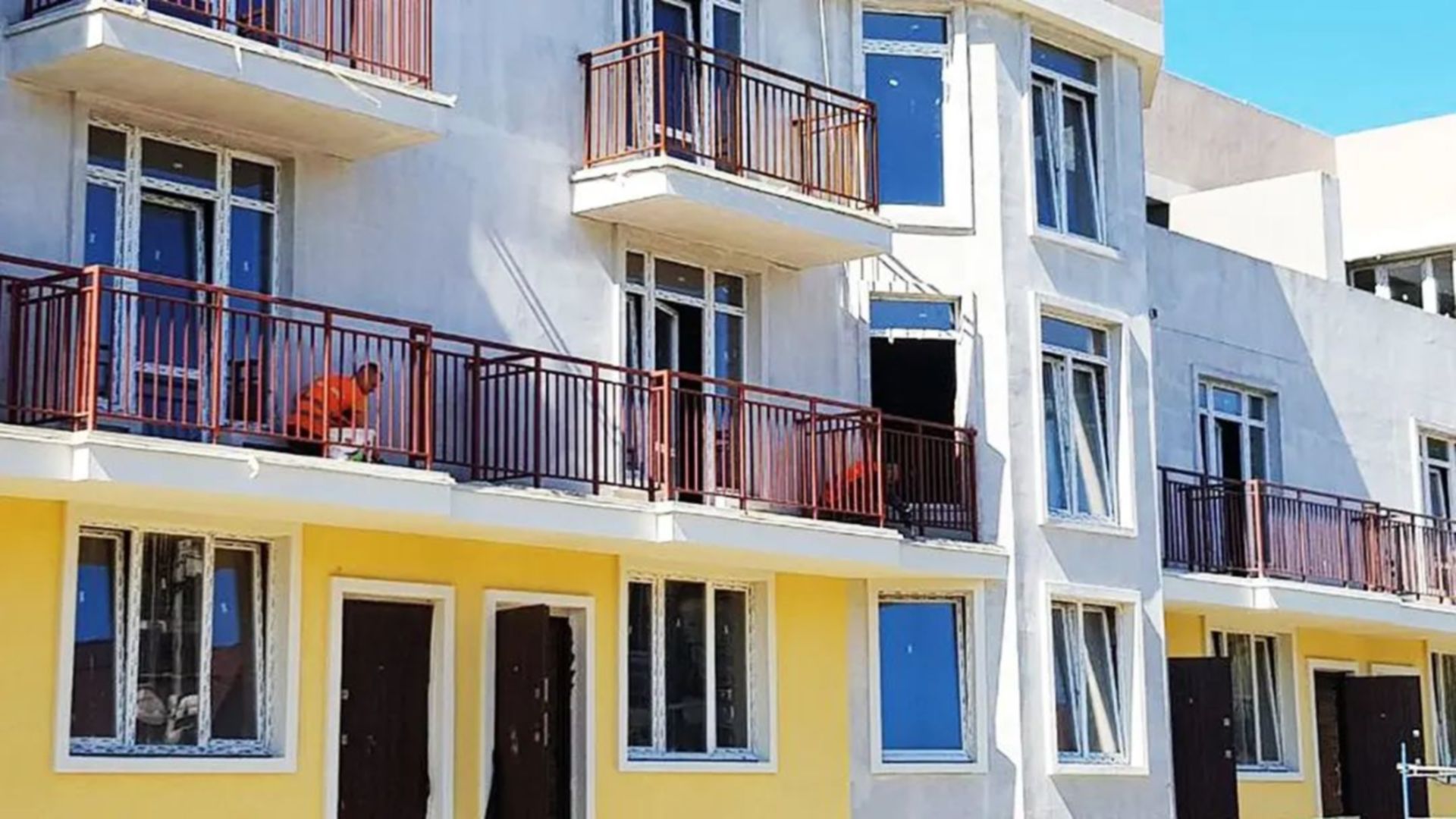

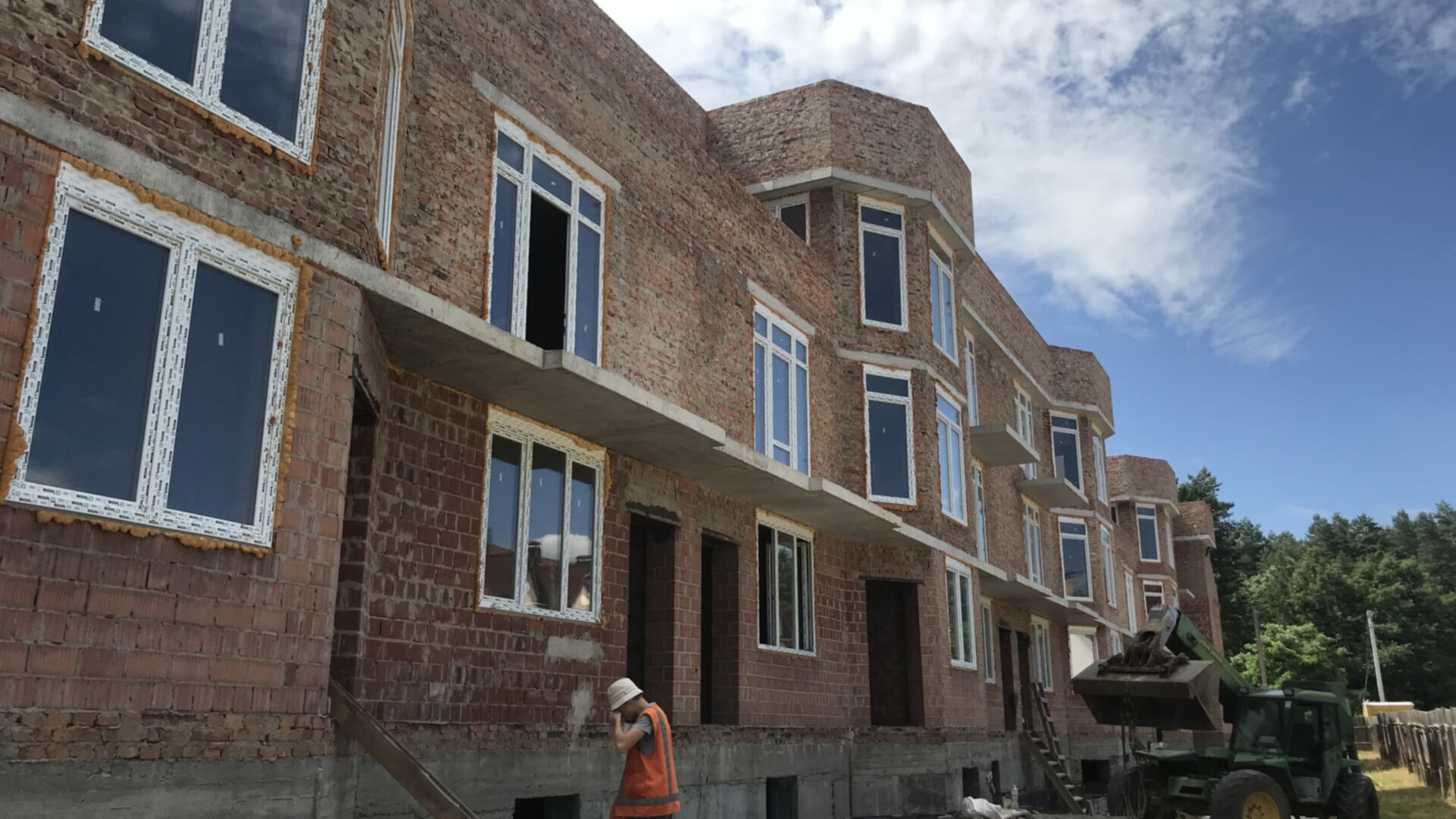

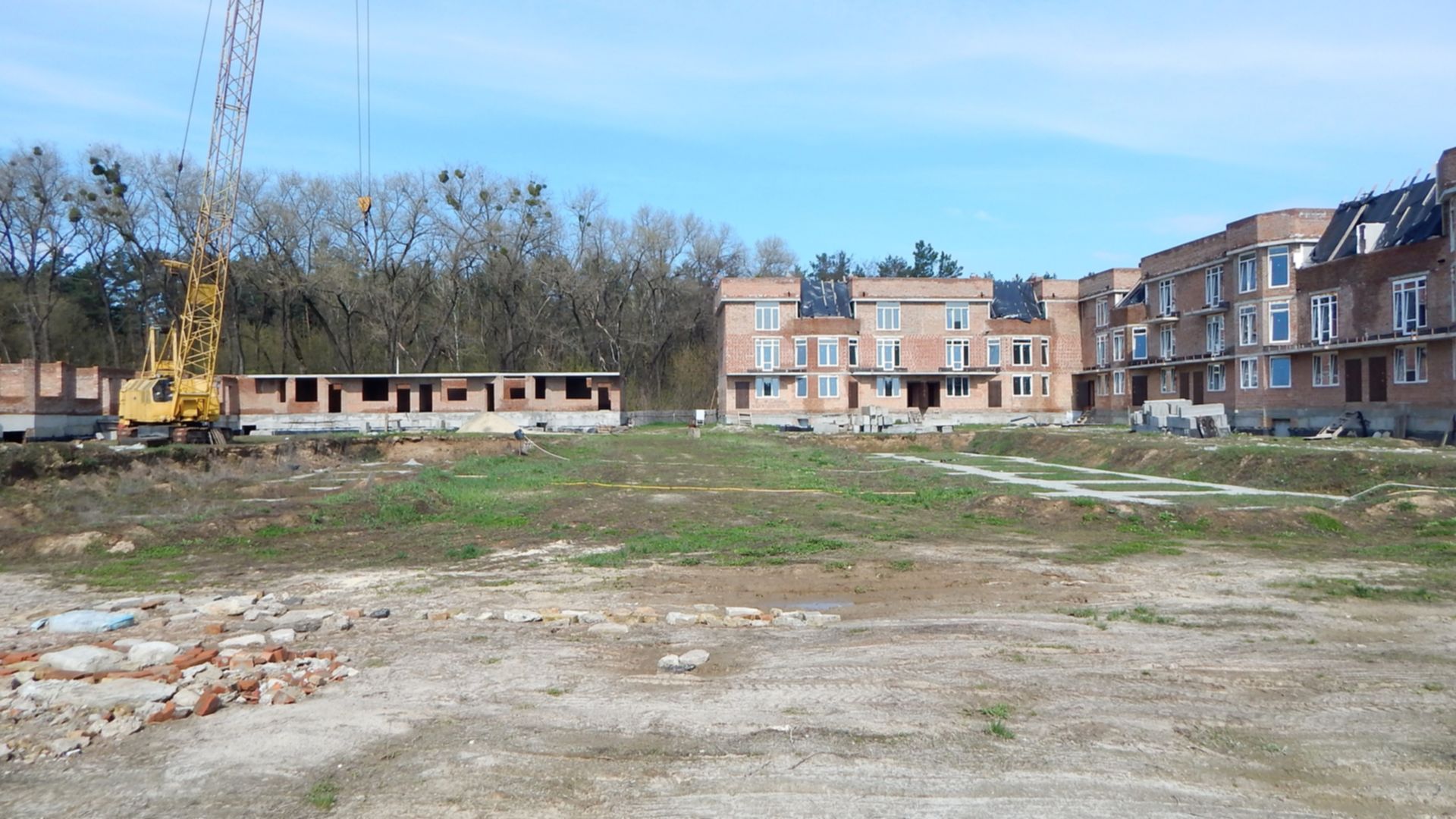

28 черв 2022зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.

В проєкті
Під час даного етапу виконуються наступні роботи: секція спроєктована, будівельні роботи ще не розпочаті.
13 трав 2020
Підготовка ділянки
Під час даного етапу виконуються наступні роботи: розчищення місцевості, геодезична розмітка, підготовка котловану.
13 лип 2021
Зведення фундаменту

Під час даного етапу виконуються наступні роботи: розмітка свайного поля, розміщення свай, заливка бетонної основи.

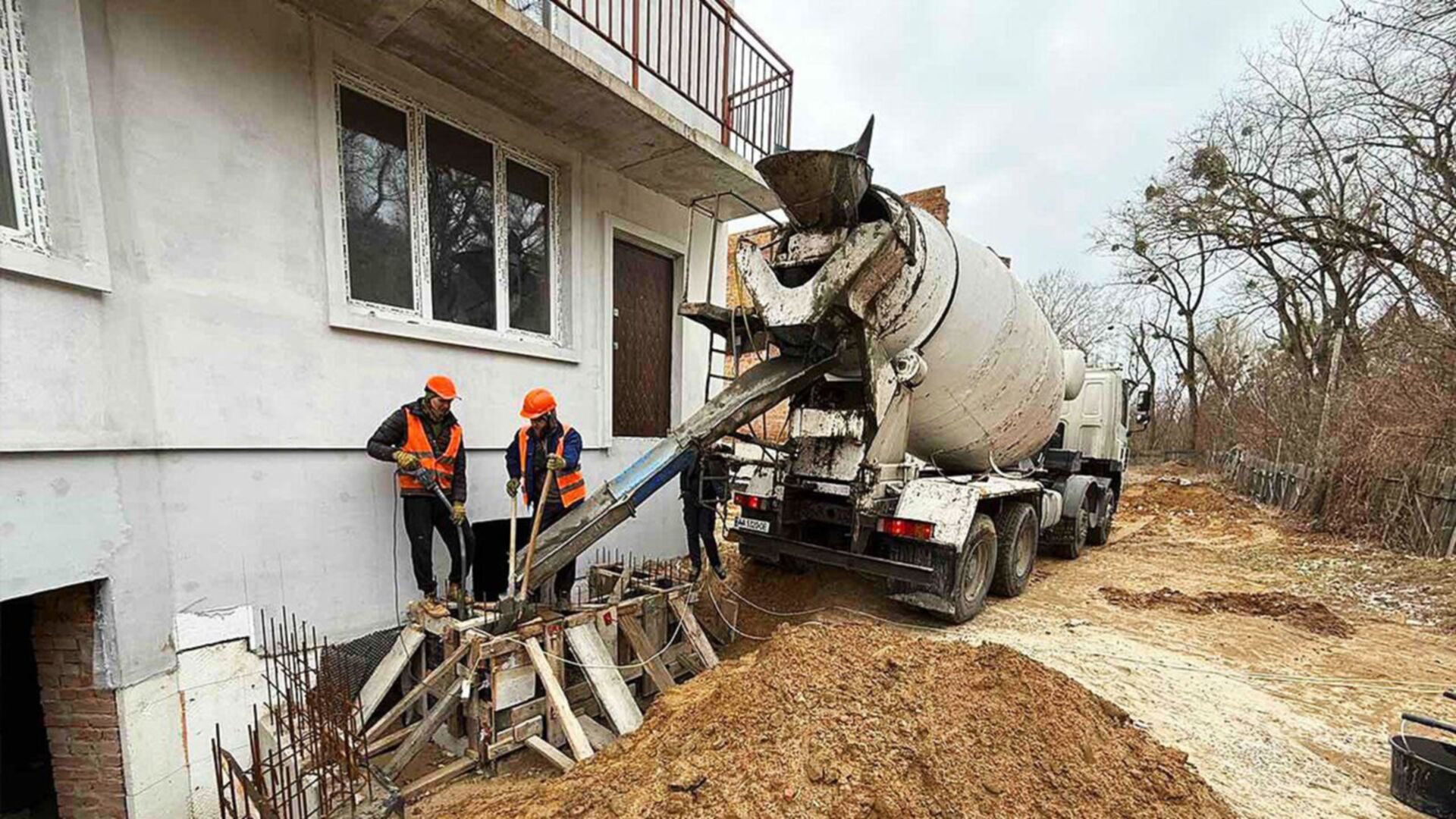

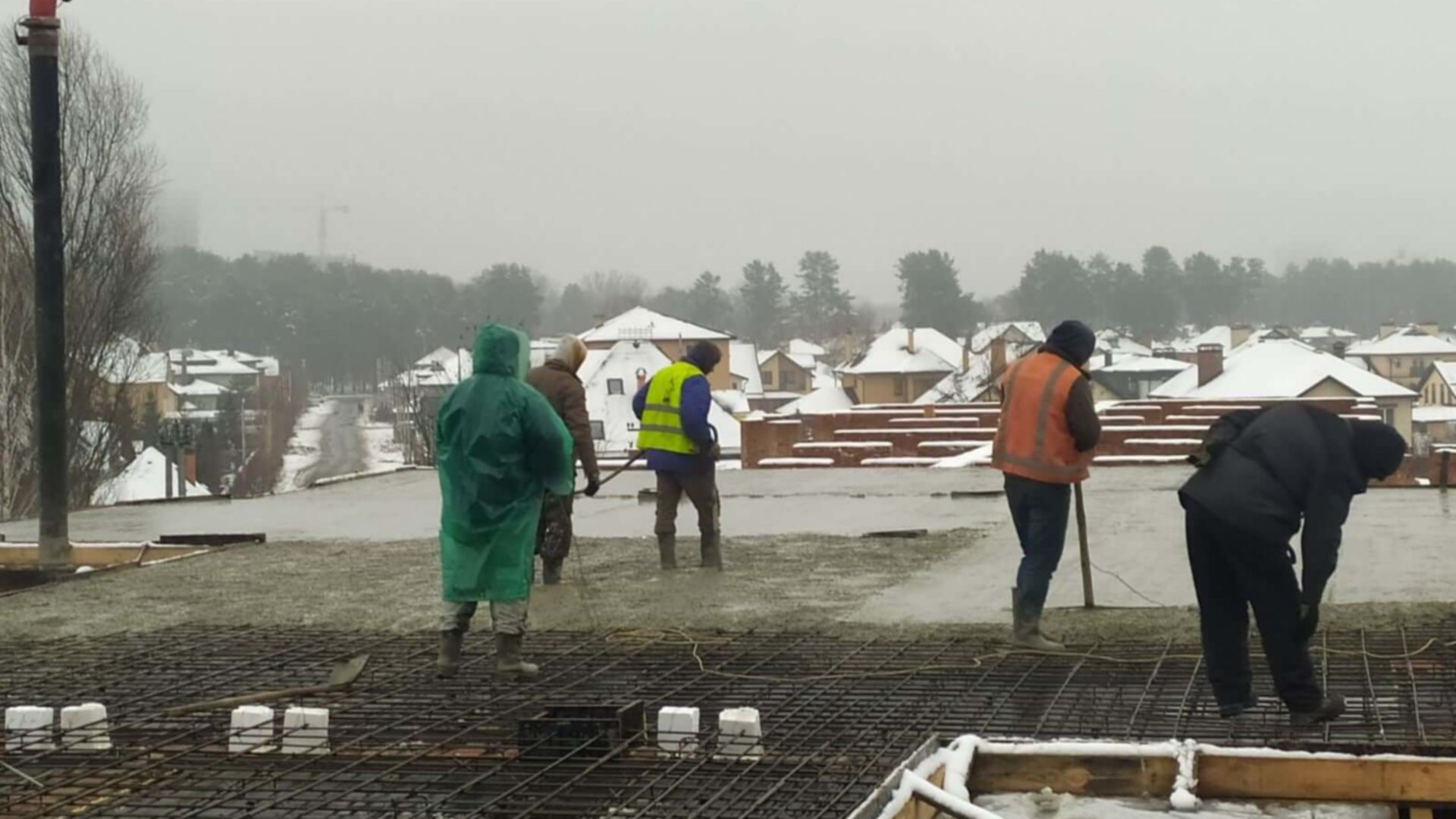

28 черв 2022

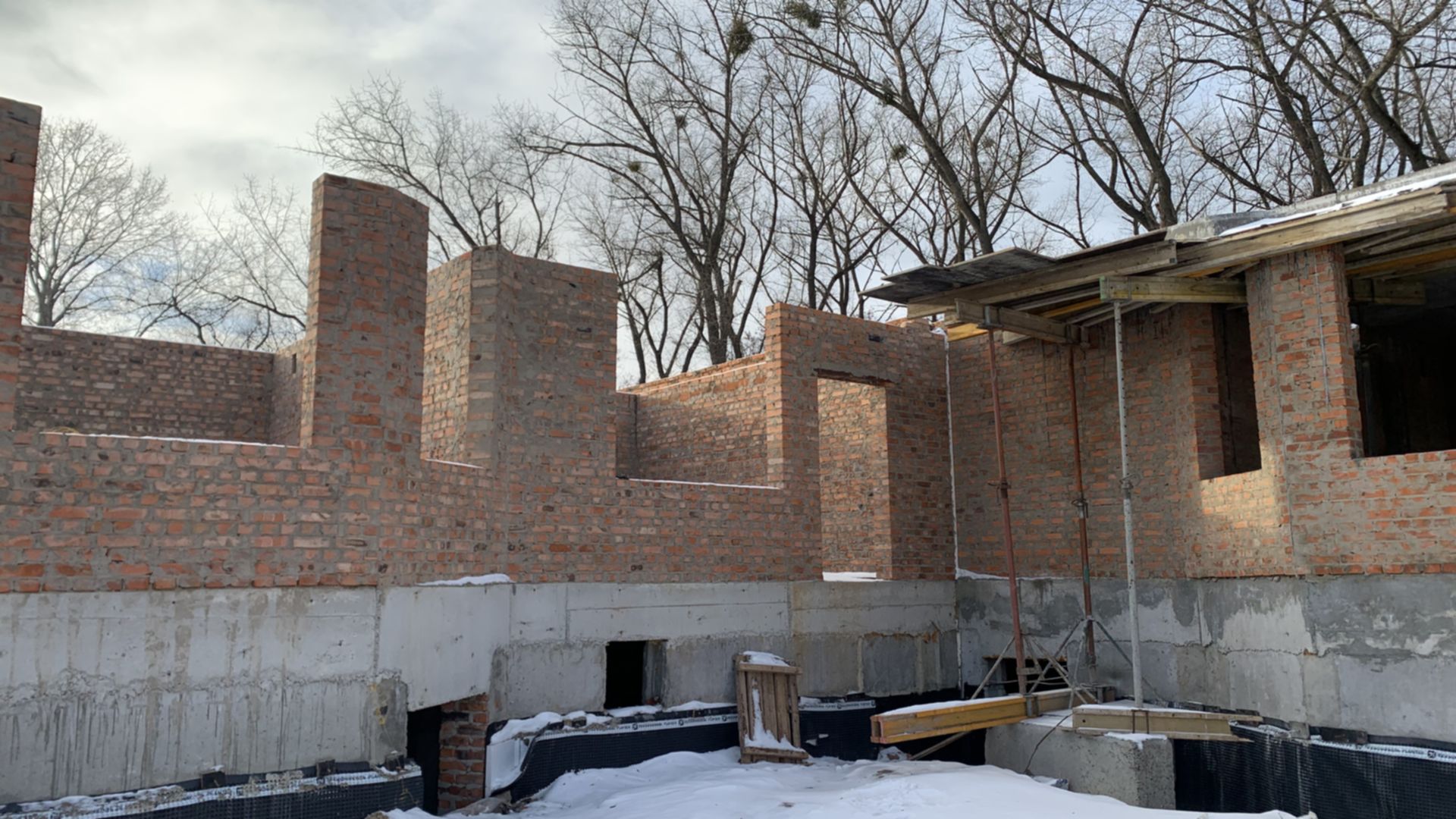

Зведення зовнішніх стін

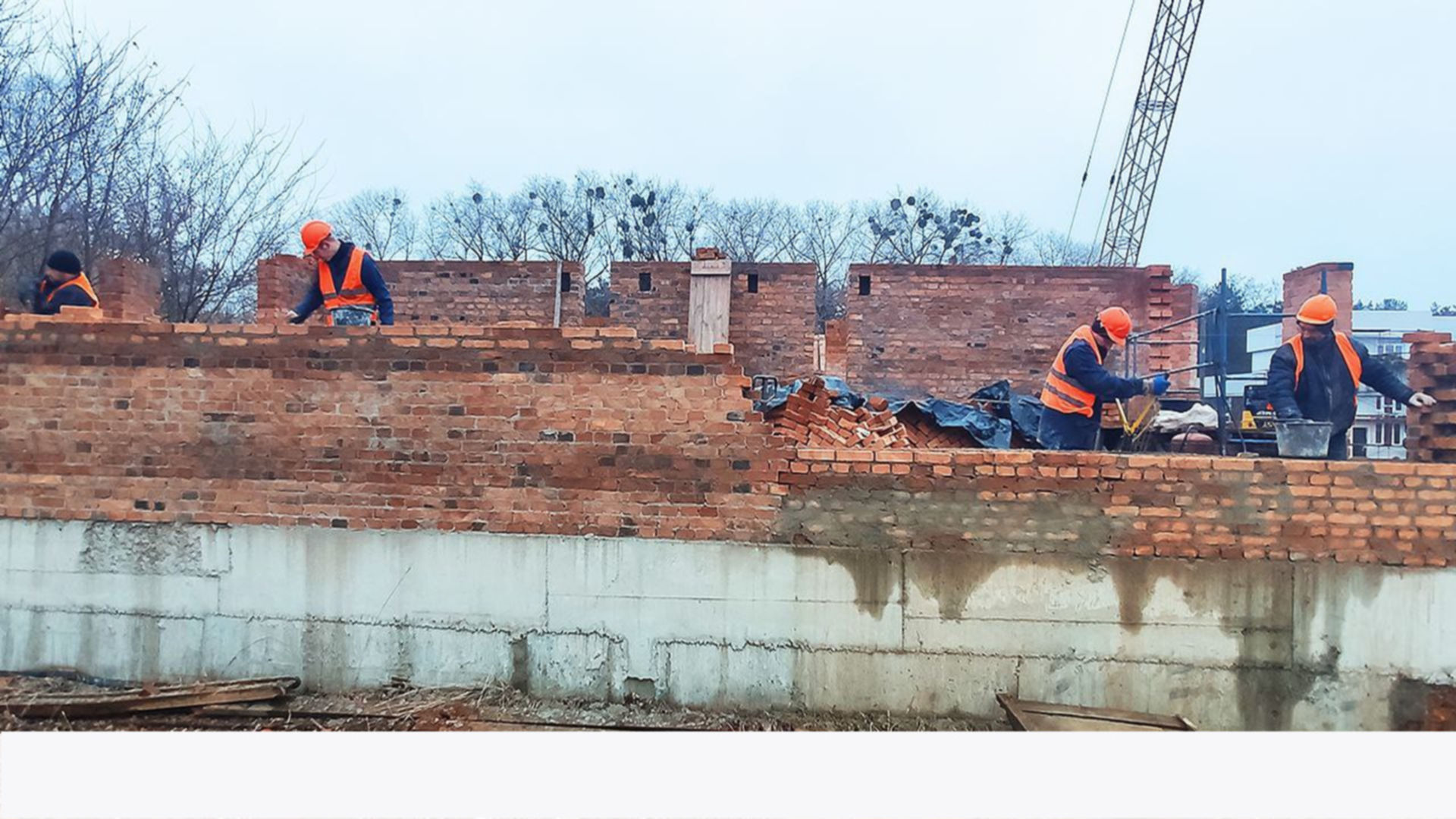

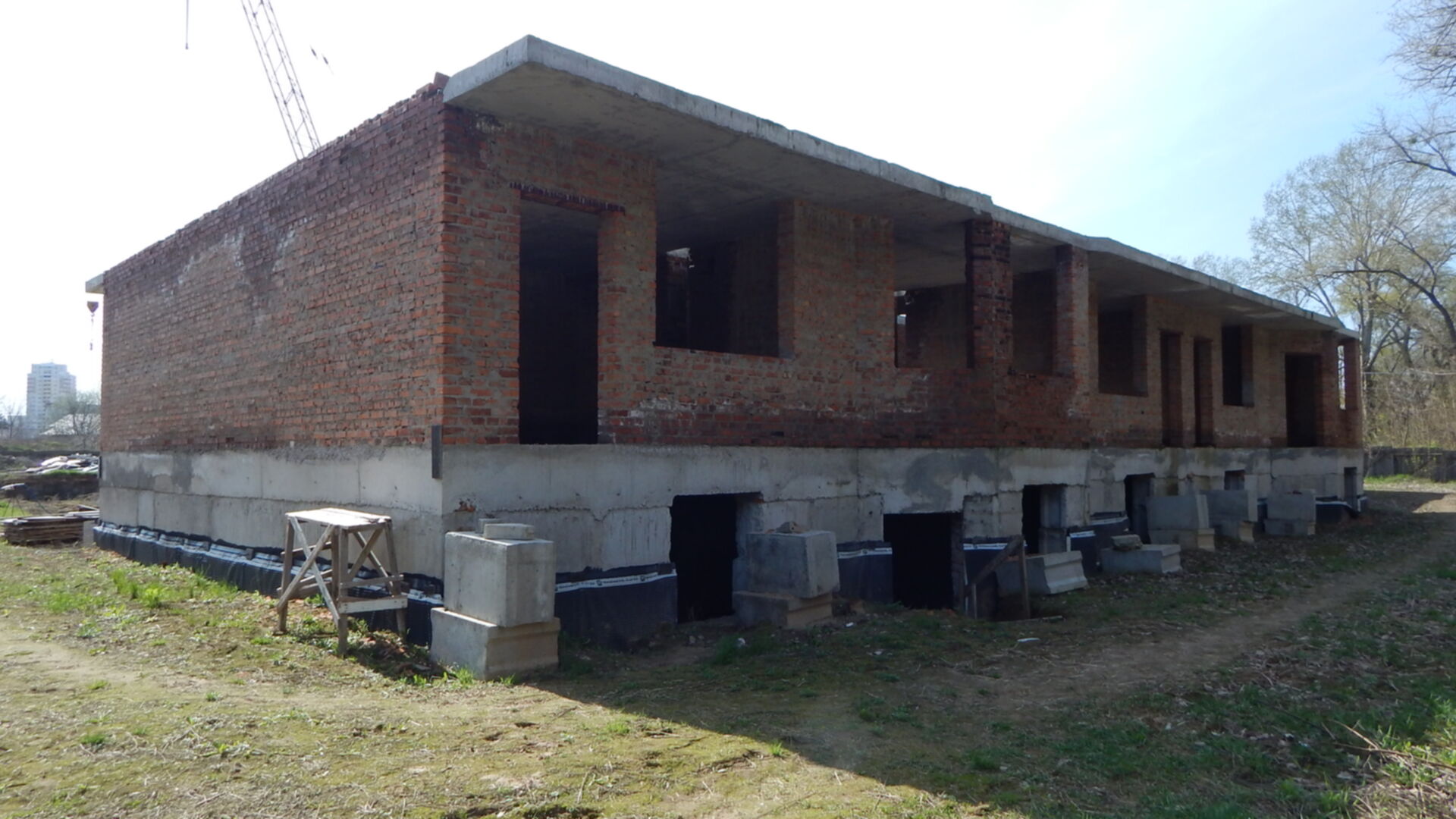

Під час даного етапу виконуються наступні роботи: зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.
Проведення комунікацій
Під час даного етапу виконуються наступні роботи: підводка і монтаж мереж водопостачання та водовідведення, підводка і монтаж електромереж, підводка і монтаж мереж газопостачання.
Покрівельні роботи
Під час даного етапу виконуються наступні роботи: монтаж покрівлі.
Внутрішні роботи
Під час даного етапу виконуються наступні роботи: зведення внутрішніх перегородок, розміщення напольного покриття, внутрішнє оздоблення приміщень (штукатурення поверхонь і т.п.).

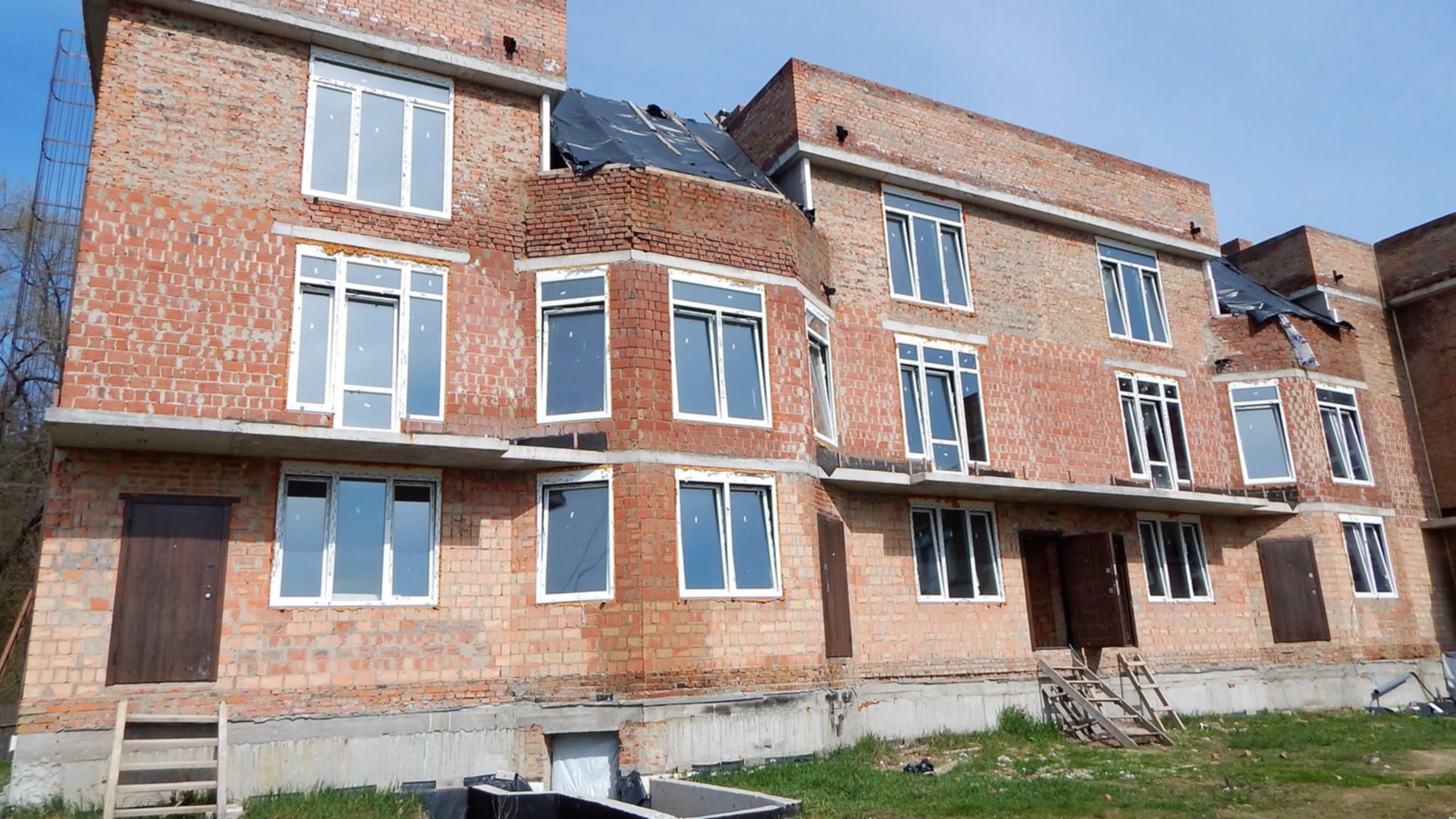

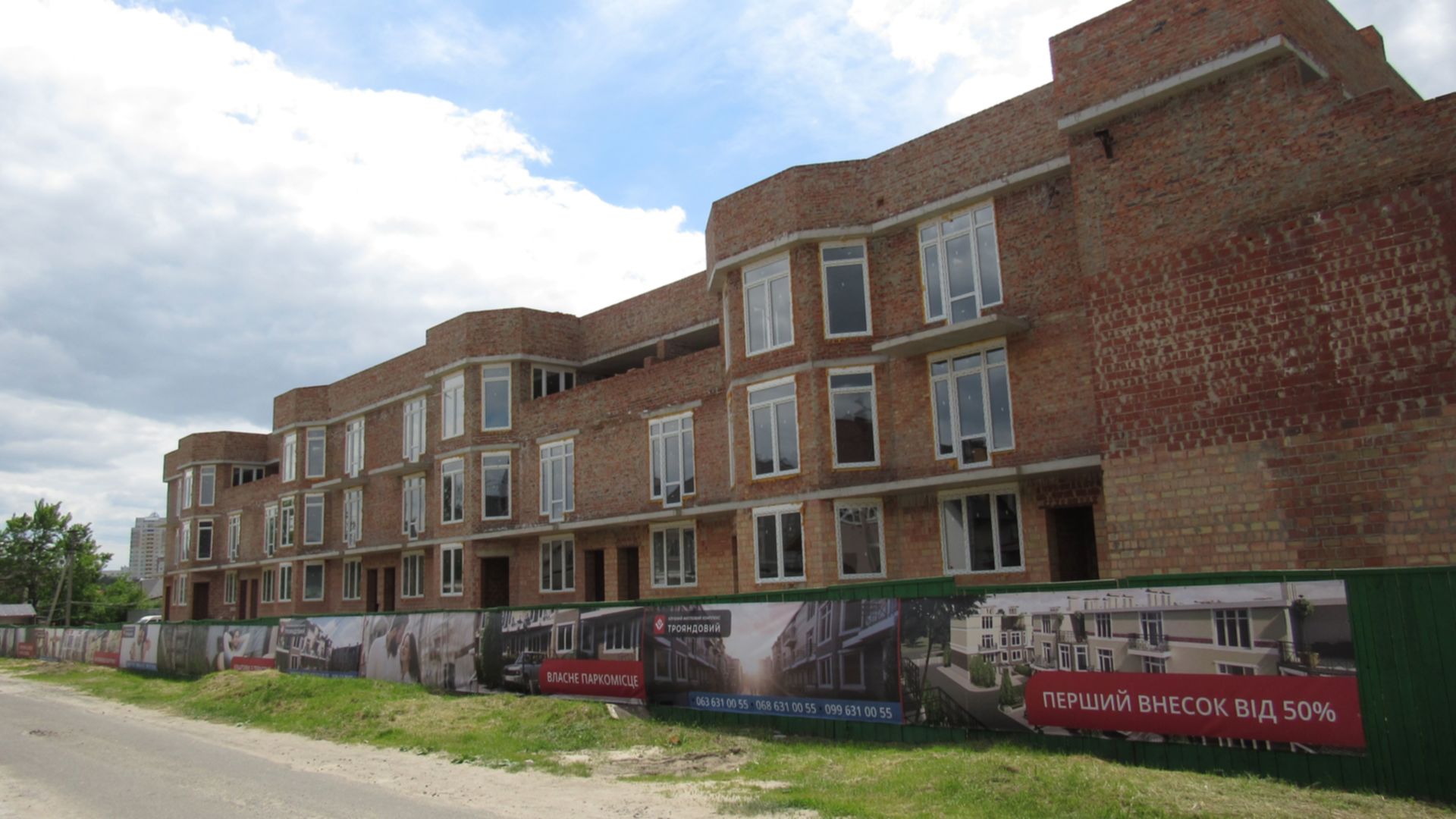

Фасадні роботи
Під час даного етапу виконуються наступні роботи: монтаж фасадних систем, засклення, утеплення.
Благоустрій території
Під час даного етапу виконуються наступні роботи: укладання тротуарної плитки, озеленення території, огородження прибудинкової території.
Очікується сертифікат про здачу
Під час даного етапу виконуються наступні роботи: Очікується сертифікат про здачу
Станом на червень 2022
Станом на лютий 2022
Станом на січень 2022
Станом на листопад 2021
Станом на липень 2021
Станом на червень 2021
Станом на березень 2021
Станом на лютий 2021

Секція 2, черга 3

Дата здачі 4 кв. 2023
Перенесено з 4 кв. 2021
Технологія монолітно - каркасна
Зведення зовнішніх стін

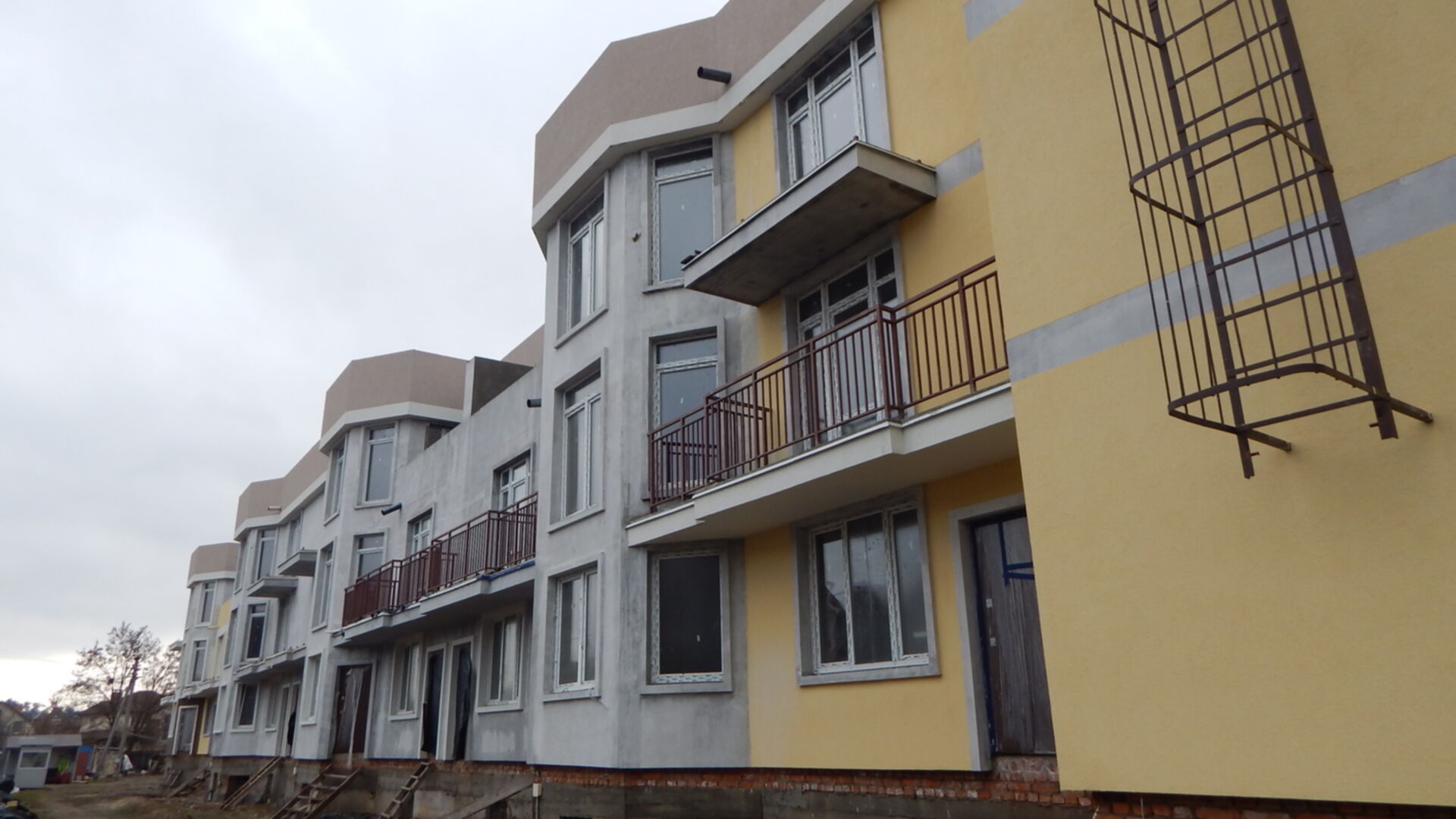

Підтверджено забудовником 28 черв 2022
Хід будівництва
Зведення зовнішніх стін

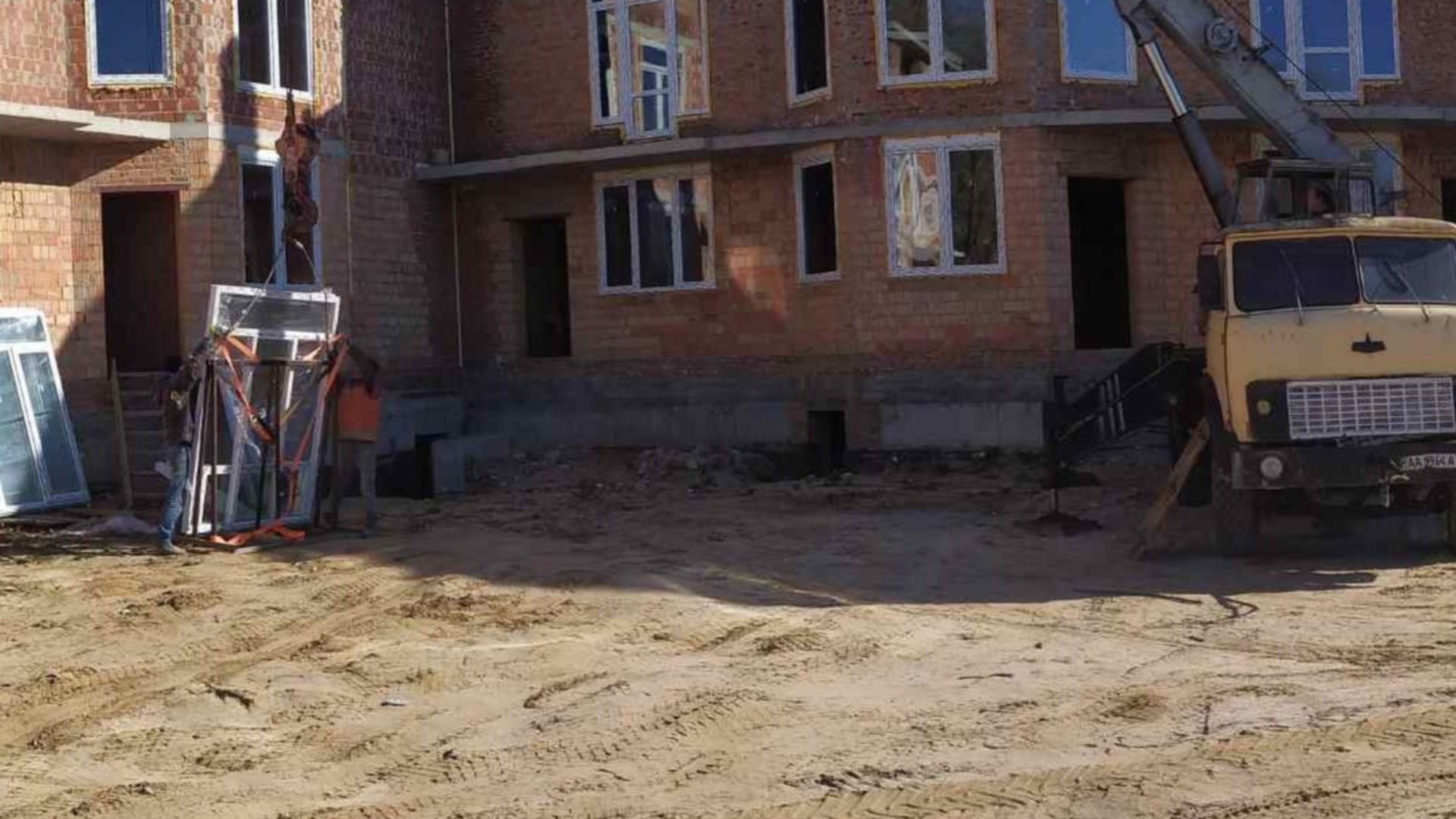

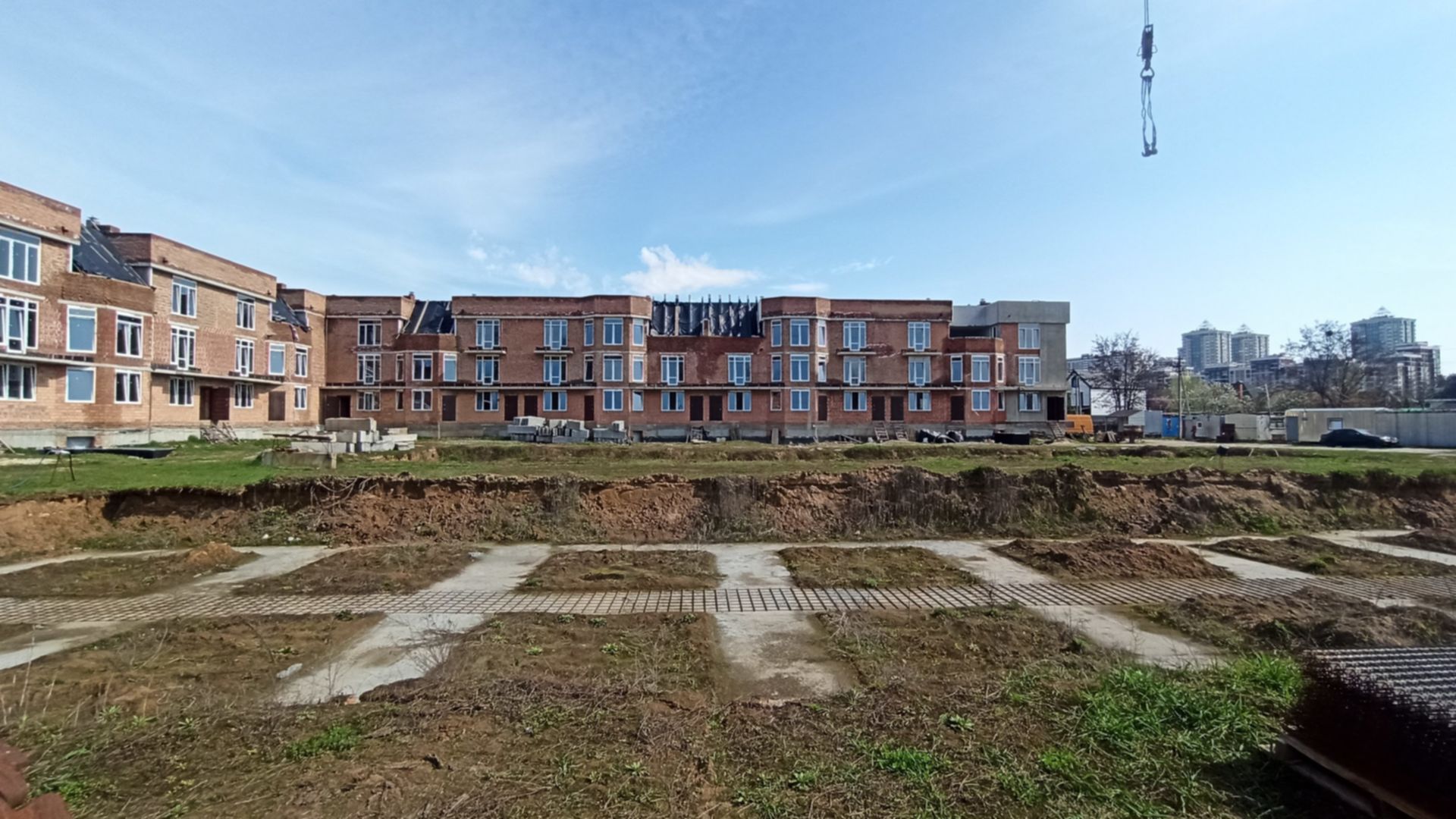

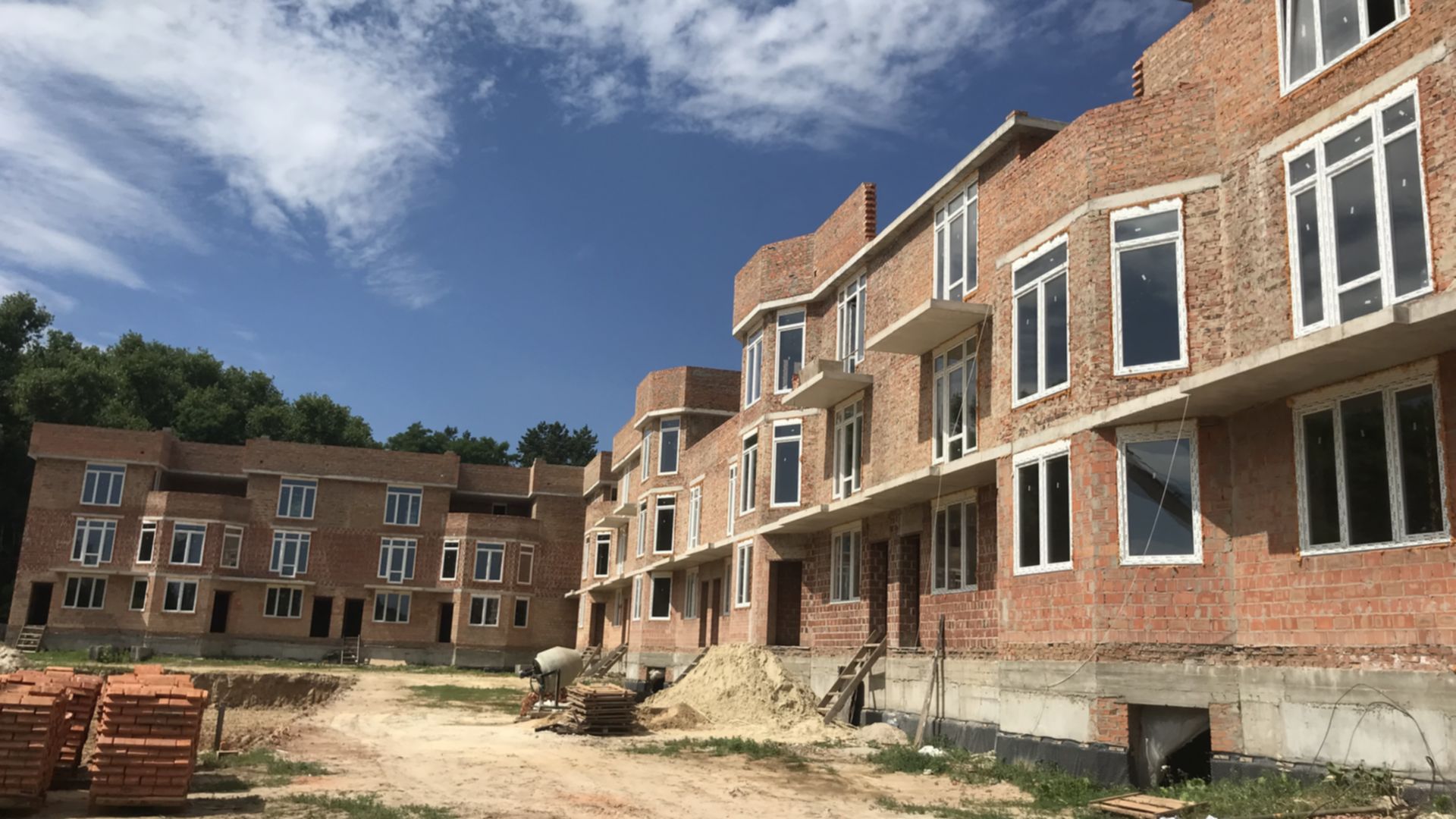

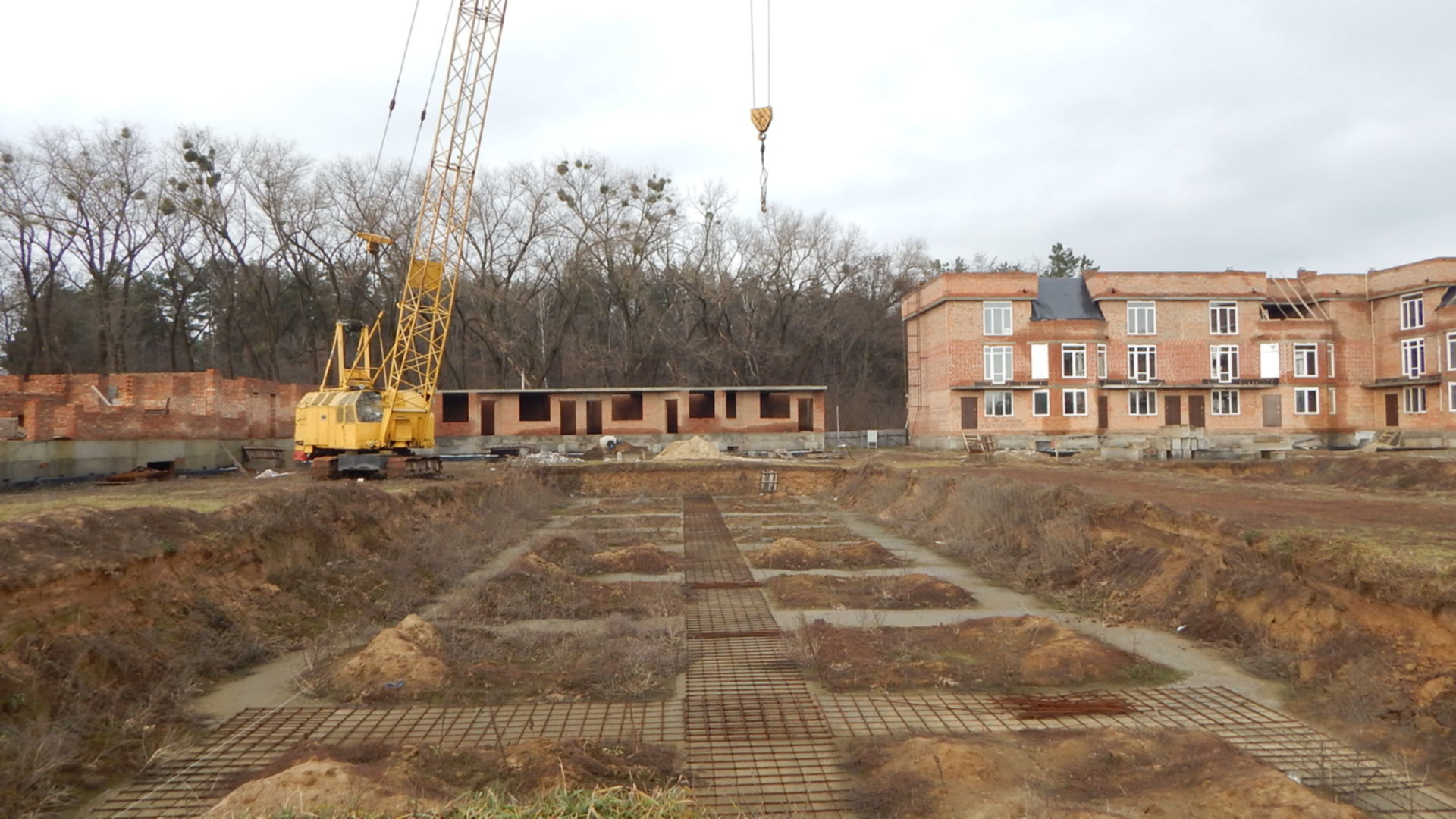

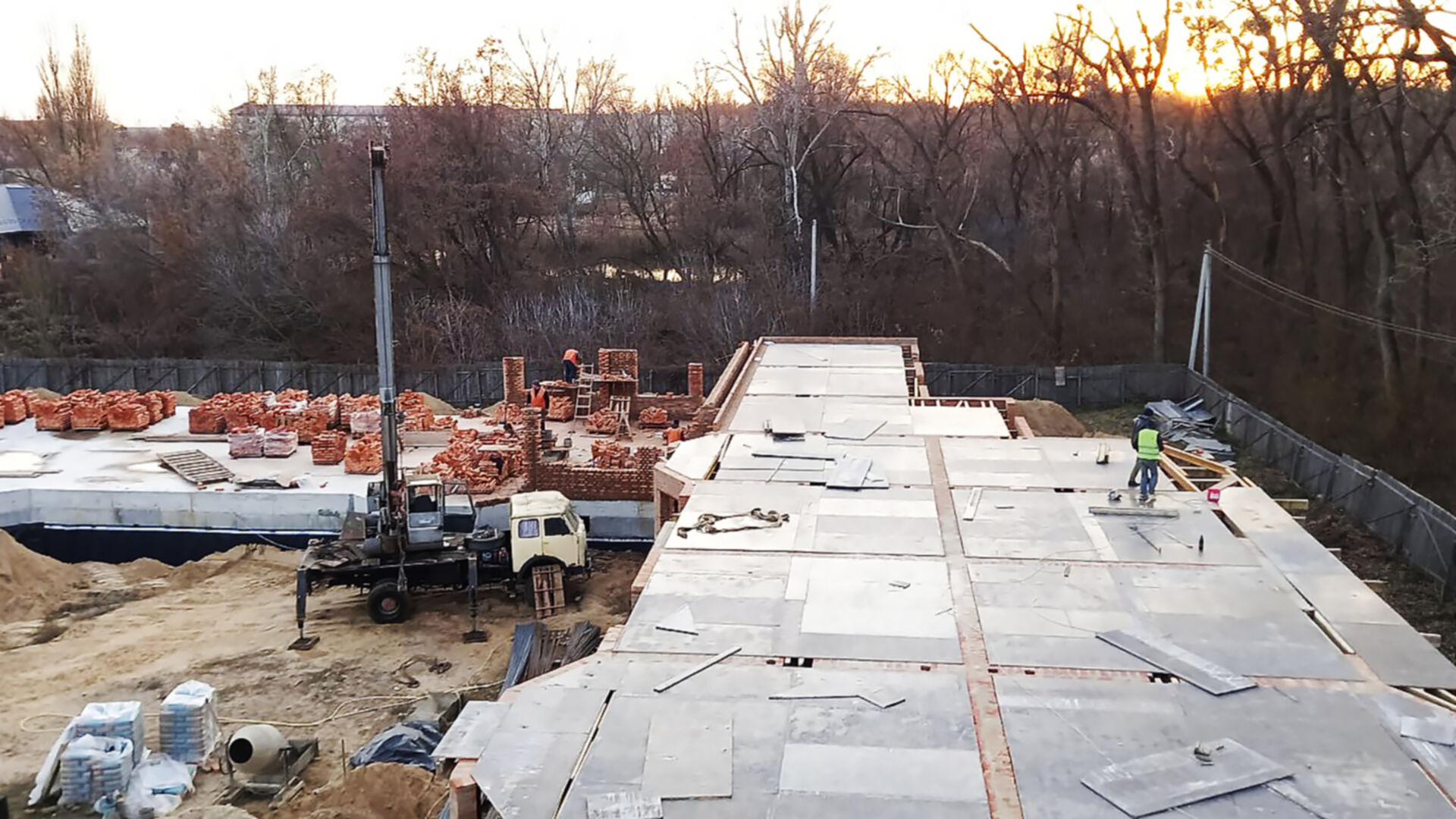

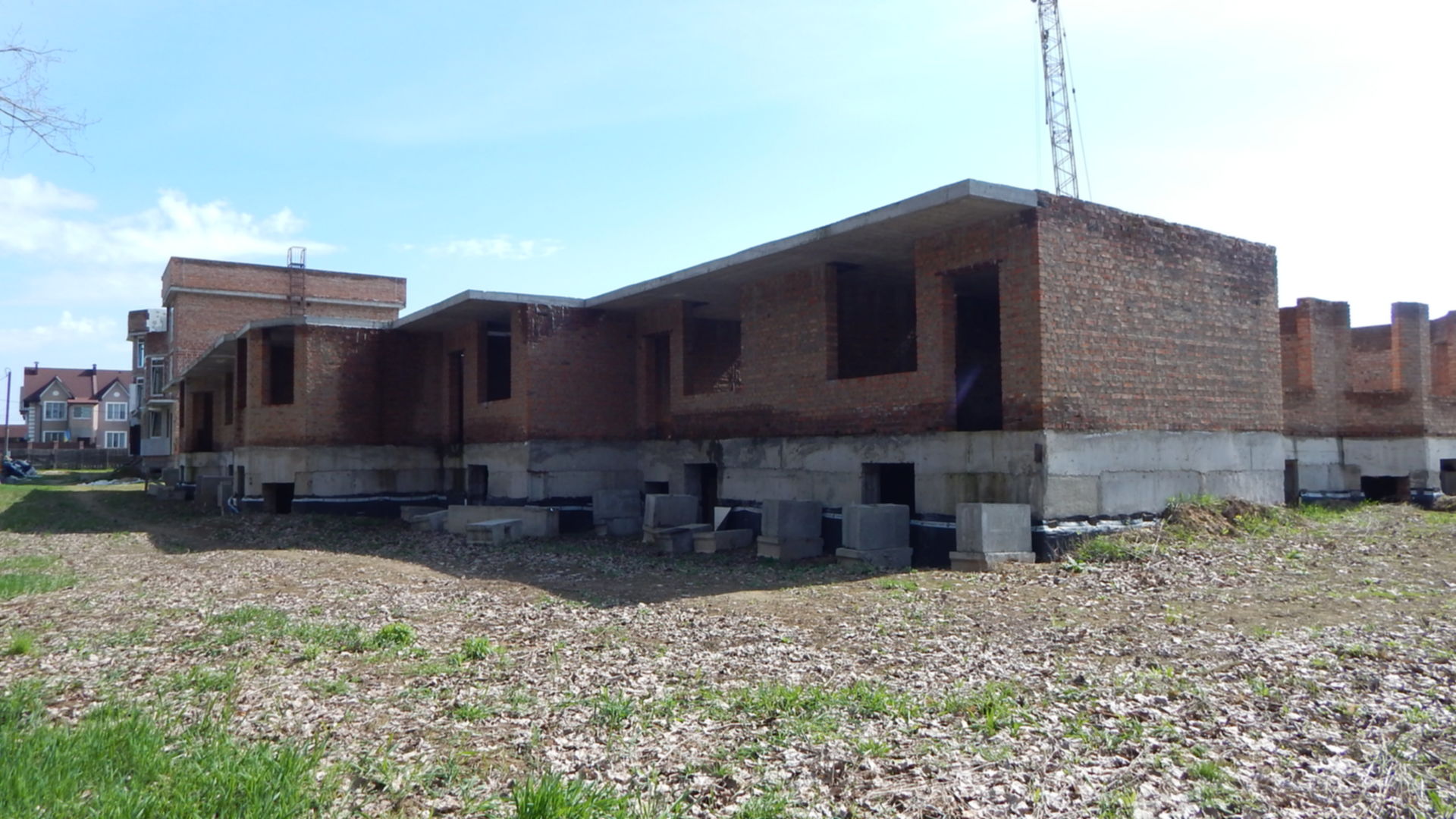

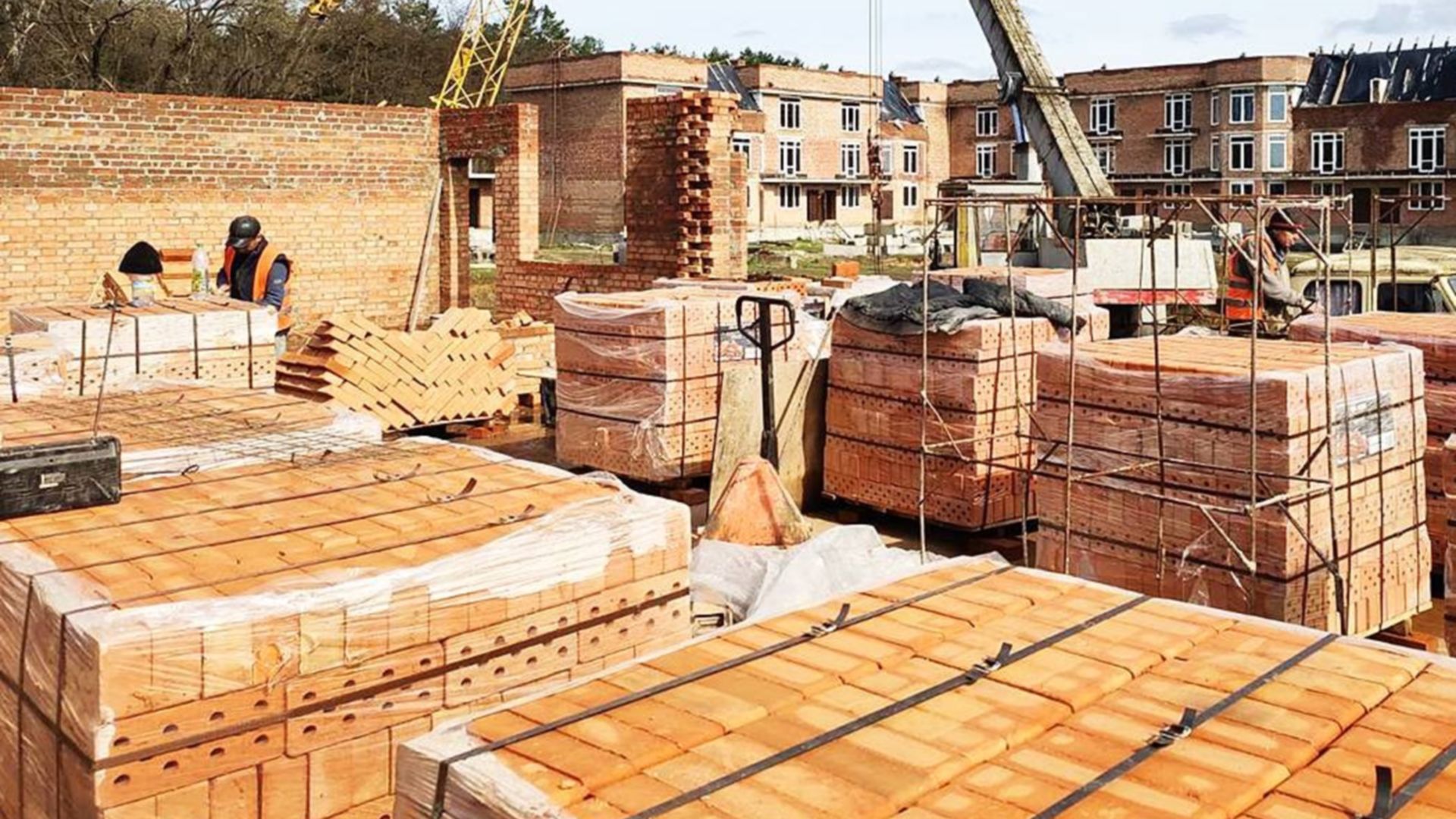

28 черв 2022зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.

1 жовт 2020
В проєкті
Під час даного етапу виконуються наступні роботи: секція спроєктована, будівельні роботи ще не розпочаті.
20 жовт 2021
Підготовка ділянки

Під час даного етапу виконуються наступні роботи: розчищення місцевості, геодезична розмітка, підготовка котловану.
12 лист 2021
Зведення фундаменту
Під час даного етапу виконуються наступні роботи: розмітка свайного поля, розміщення свай, заливка бетонної основи.
28 черв 2022
Зведення зовнішніх стін
Під час даного етапу виконуються наступні роботи: зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.
Проведення комунікацій
Під час даного етапу виконуються наступні роботи: підводка і монтаж мереж водопостачання та водовідведення, підводка і монтаж електромереж, підводка і монтаж мереж газопостачання.
Покрівельні роботи
Під час даного етапу виконуються наступні роботи: монтаж покрівлі.
Внутрішні роботи
Під час даного етапу виконуються наступні роботи: зведення внутрішніх перегородок, розміщення напольного покриття, внутрішнє оздоблення приміщень (штукатурення поверхонь і т.п.).
Фасадні роботи
Під час даного етапу виконуються наступні роботи: монтаж фасадних систем, засклення, утеплення.
Благоустрій території
Під час даного етапу виконуються наступні роботи: укладання тротуарної плитки, озеленення території, огородження прибудинкової території.
Очікується сертифікат про здачу
Під час даного етапу виконуються наступні роботи: Очікується сертифікат про здачу
Станом на червень 2022
Станом на лютий 2022
Станом на січень 2022
Станом на листопад 2021
Станом на жовтень 2021
Станом на серпень 2021

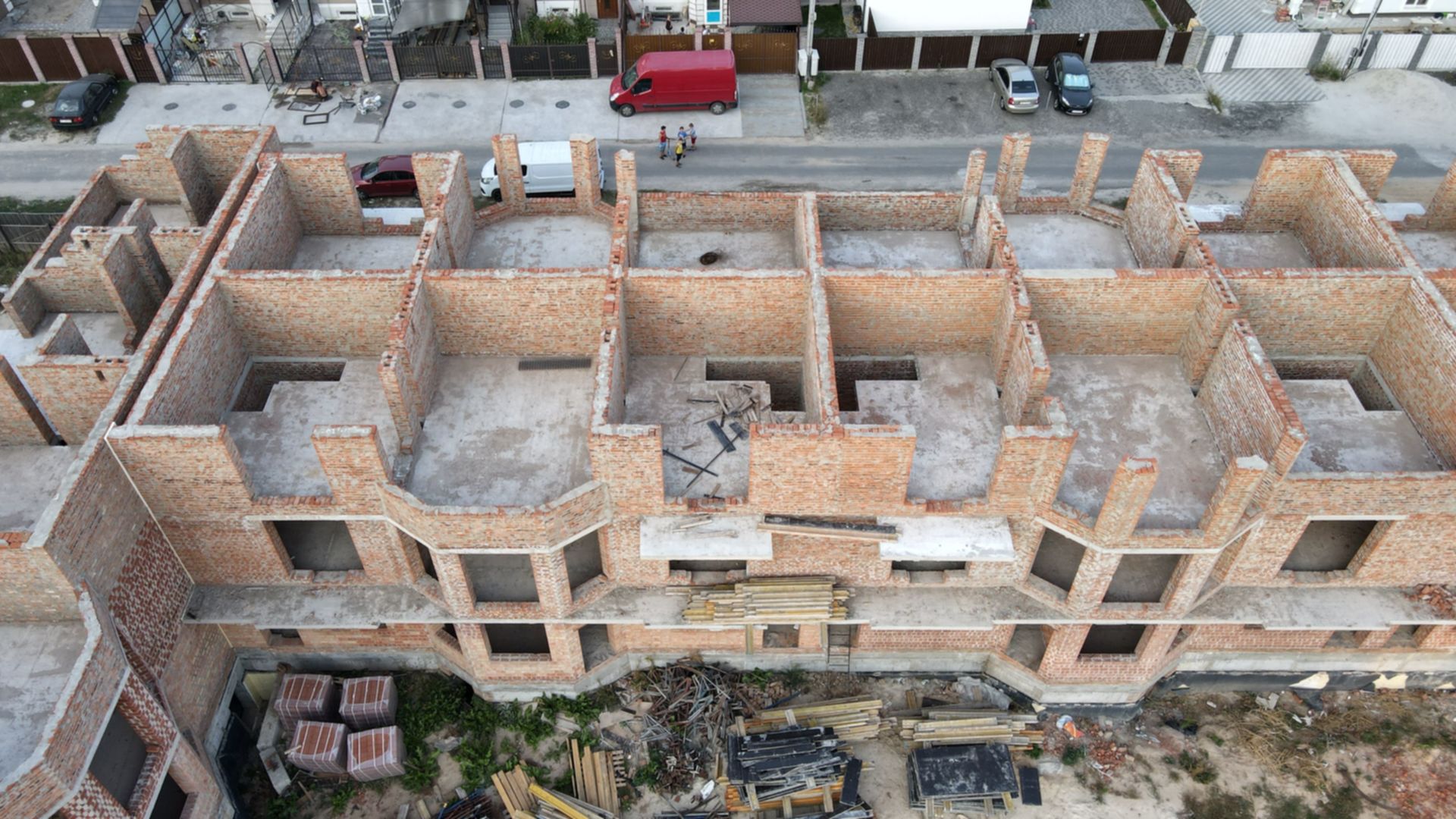

Секція 3, черга 4

Дата здачі 1 кв. 2024
Перенесено з 2 кв. 2023
Перенесено з 2 кв. 2021
Перенесено з 2 кв. 2022
Перенесено з 1 кв. 2022
Перенесено 4 рази

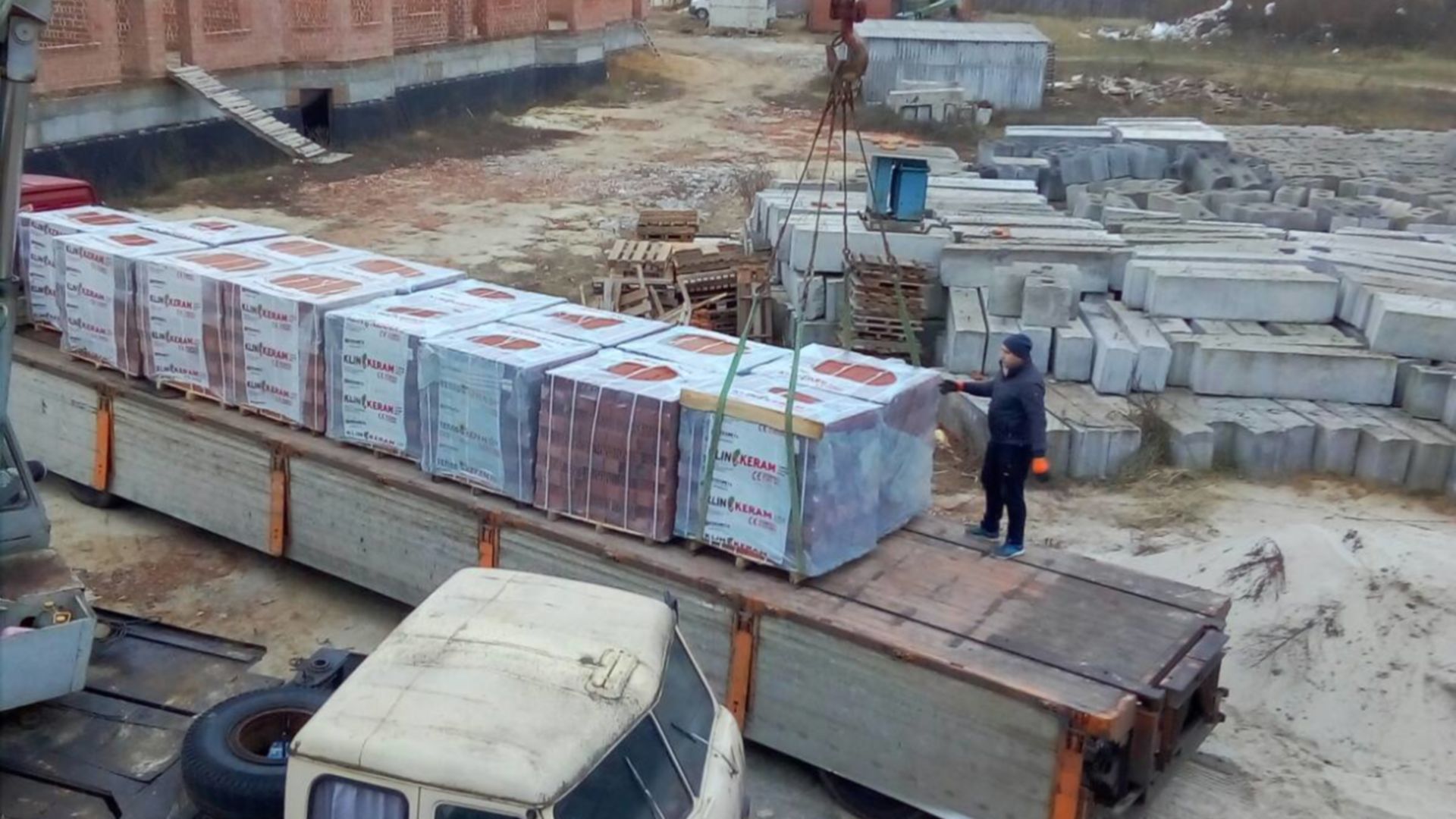

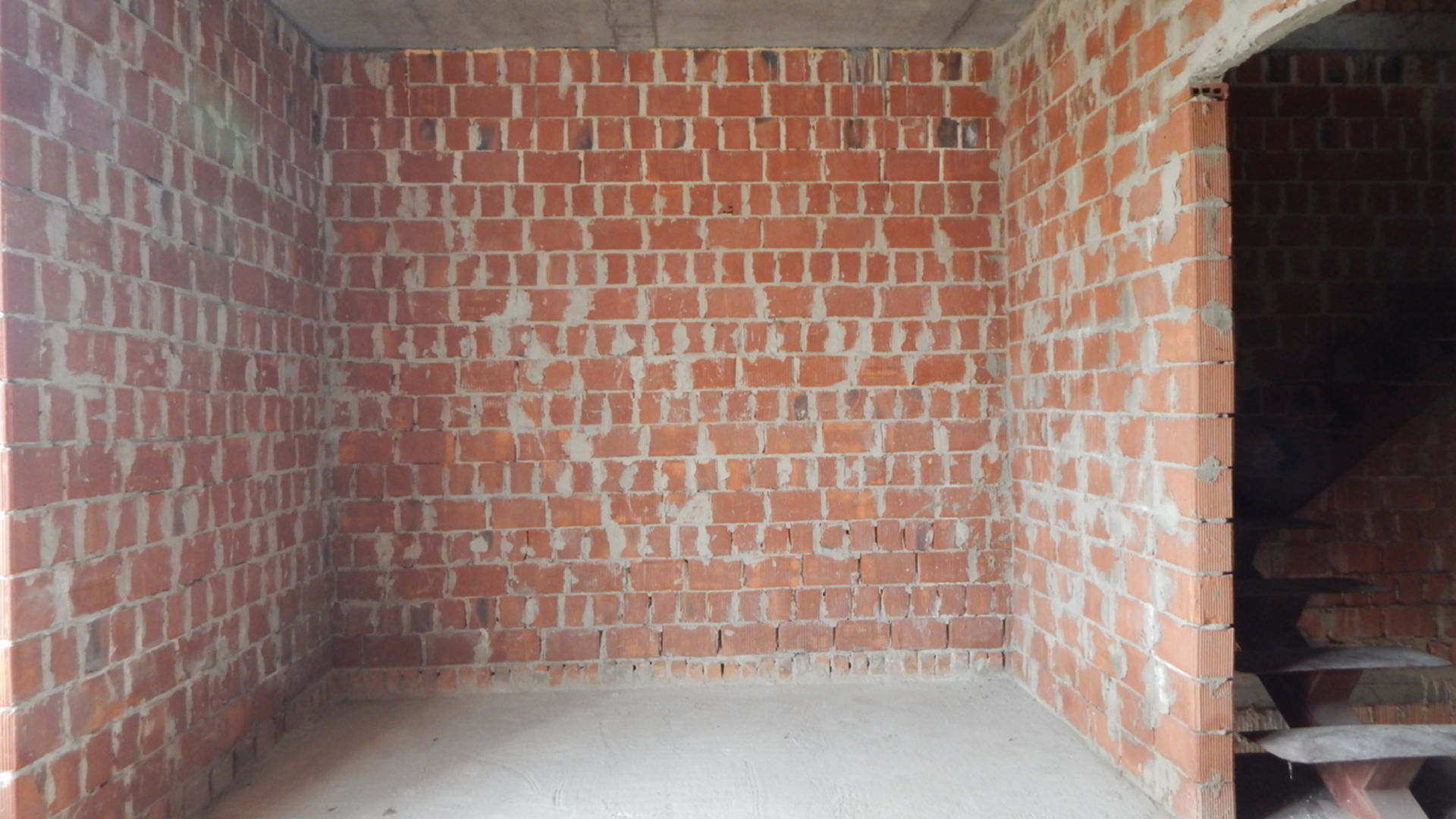

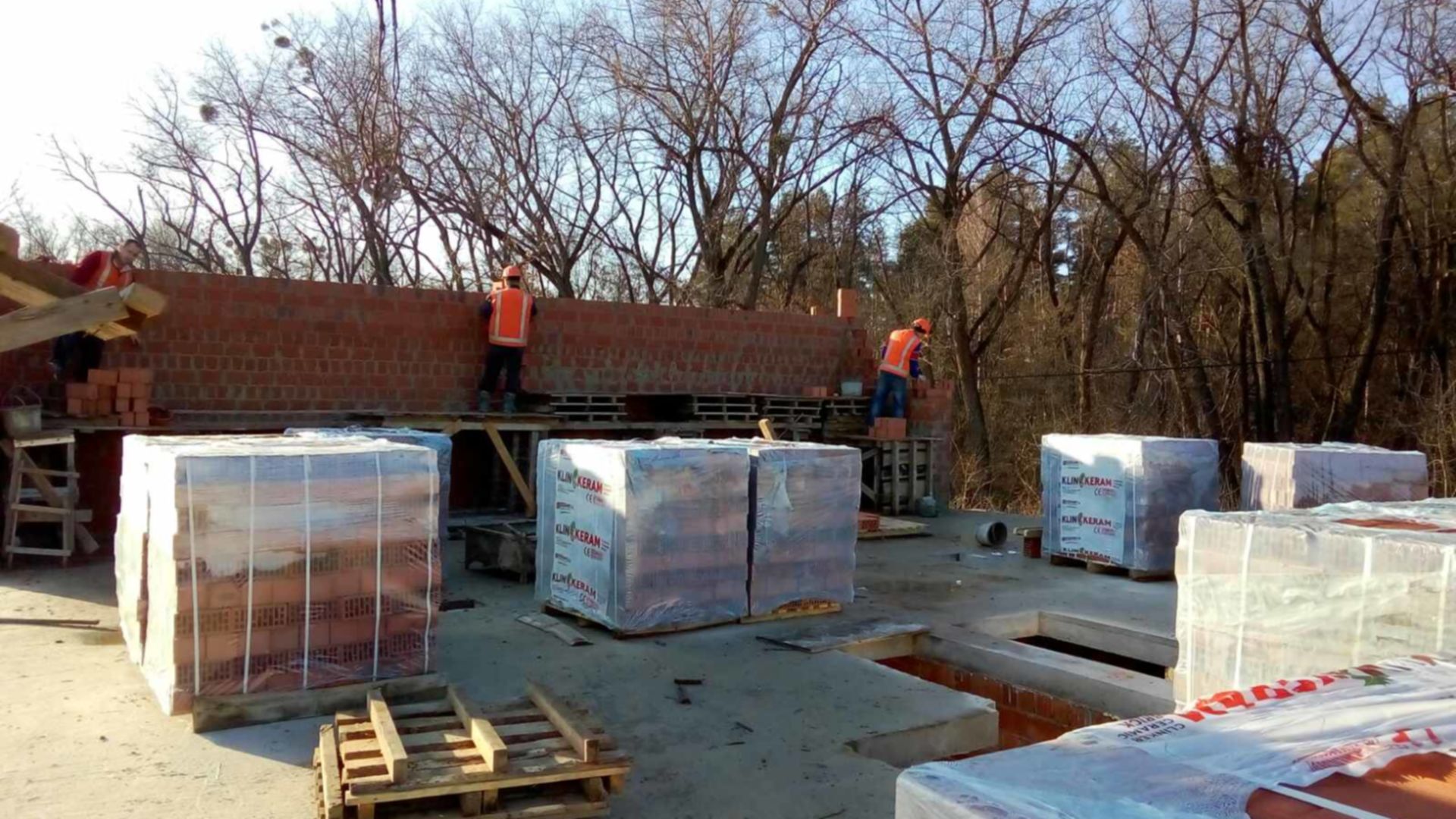

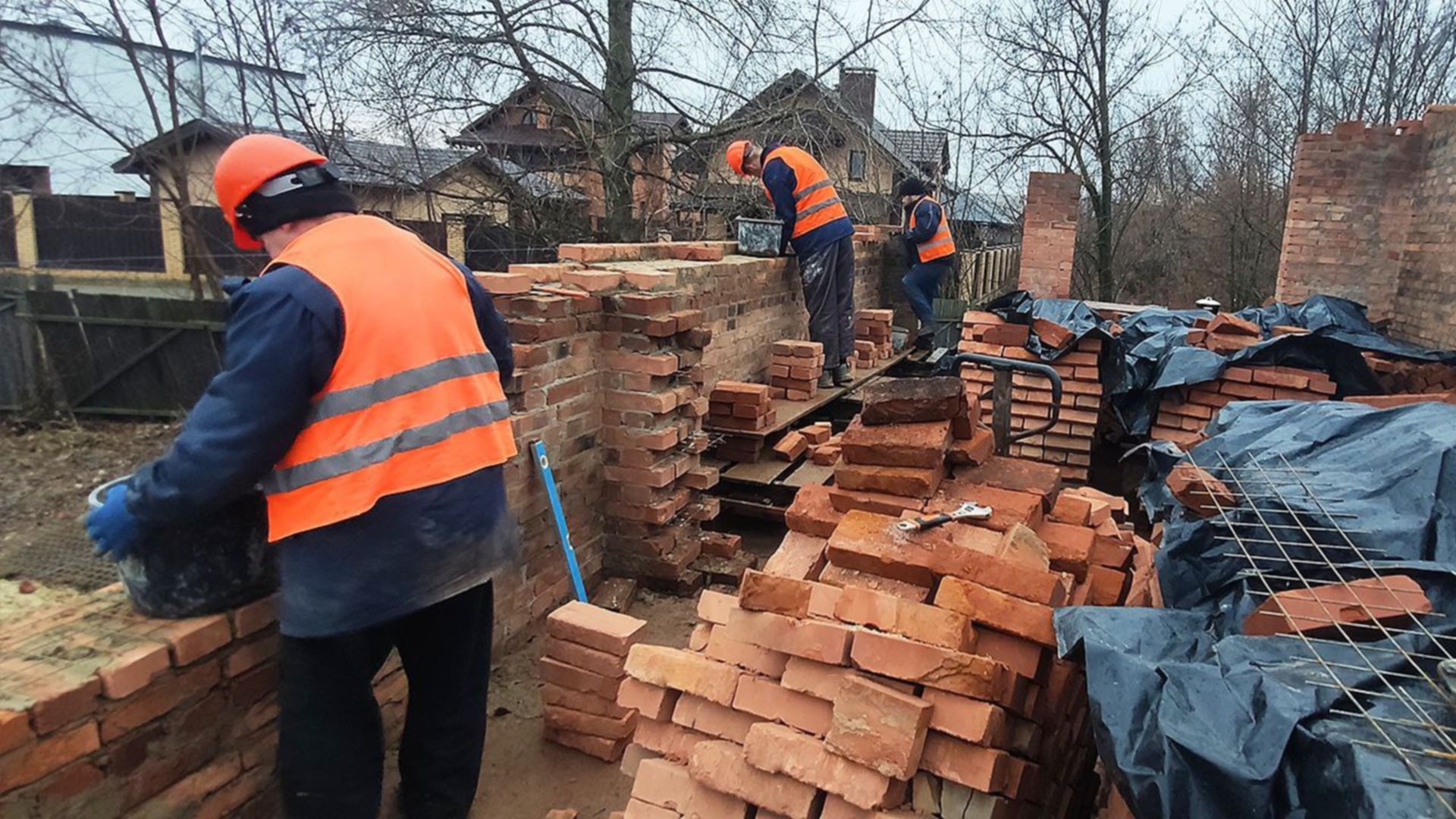

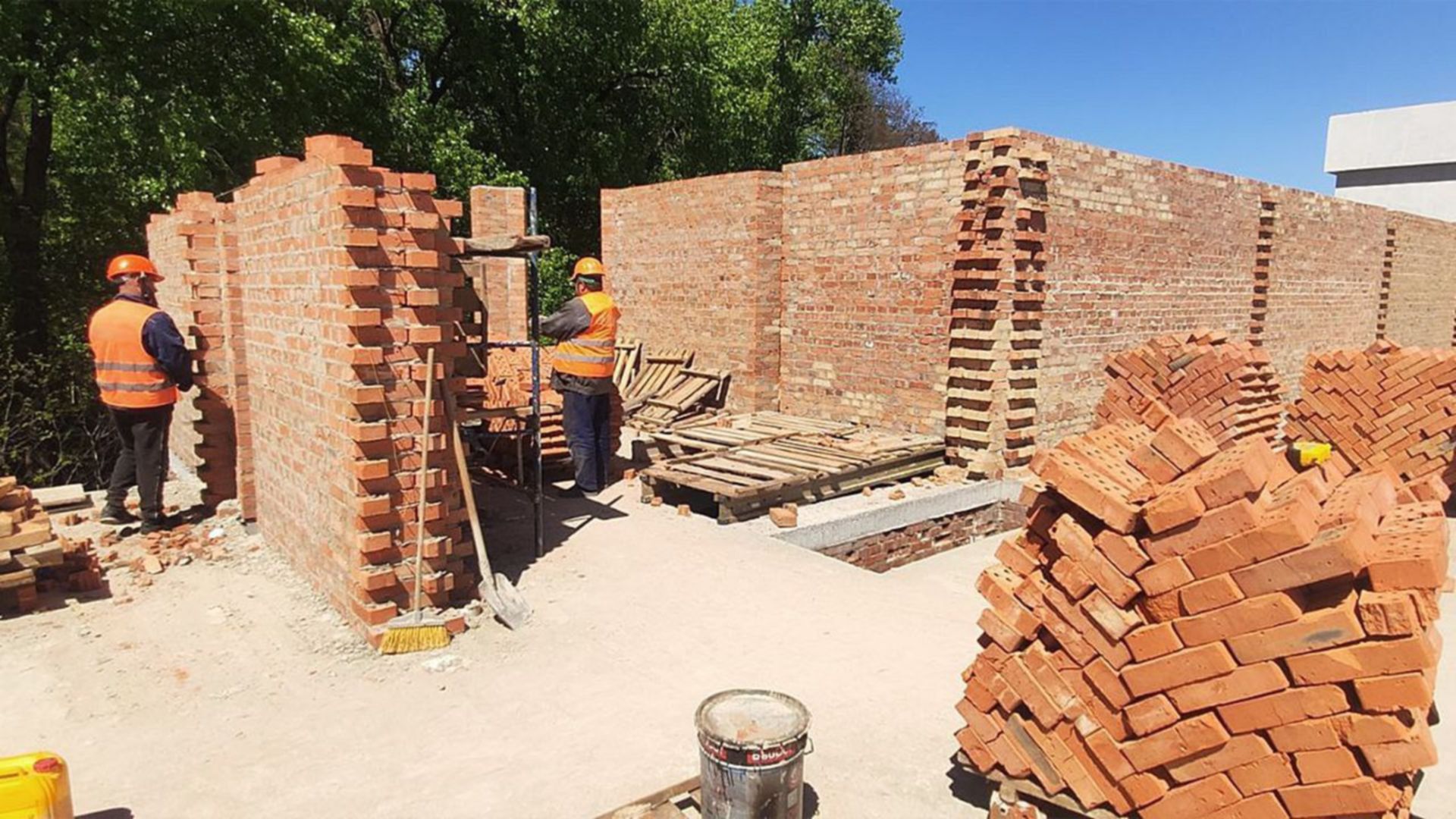

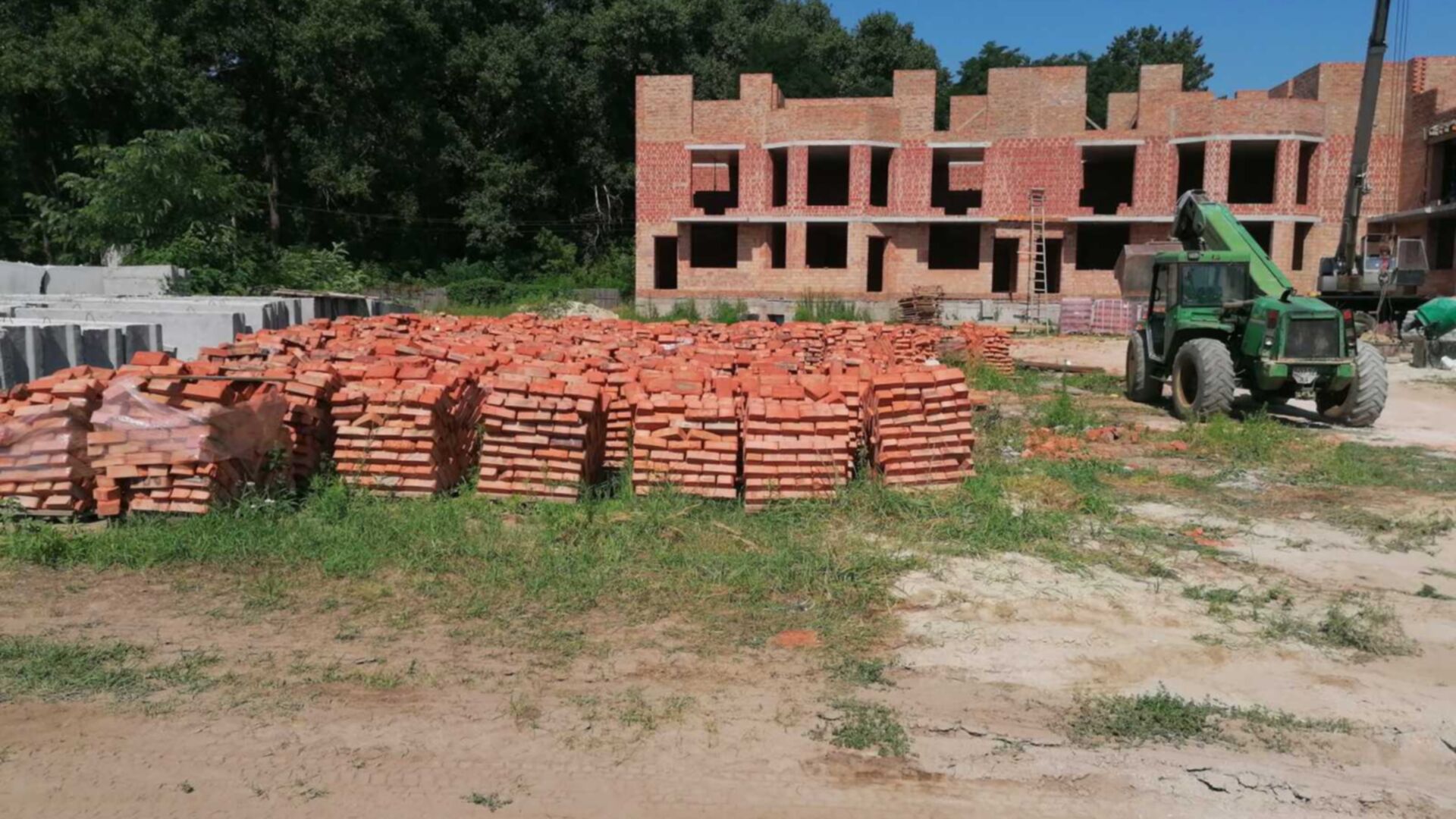

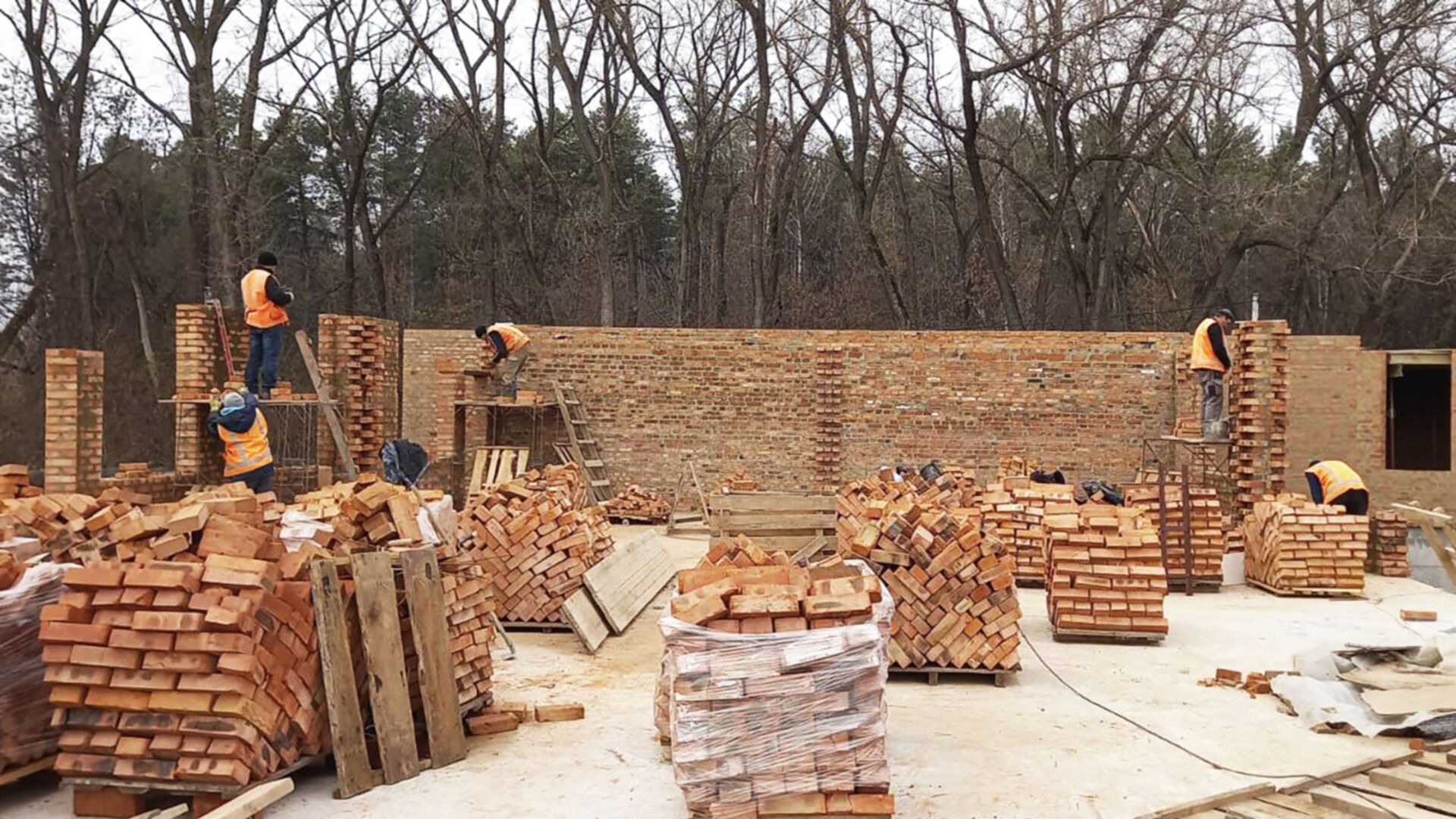

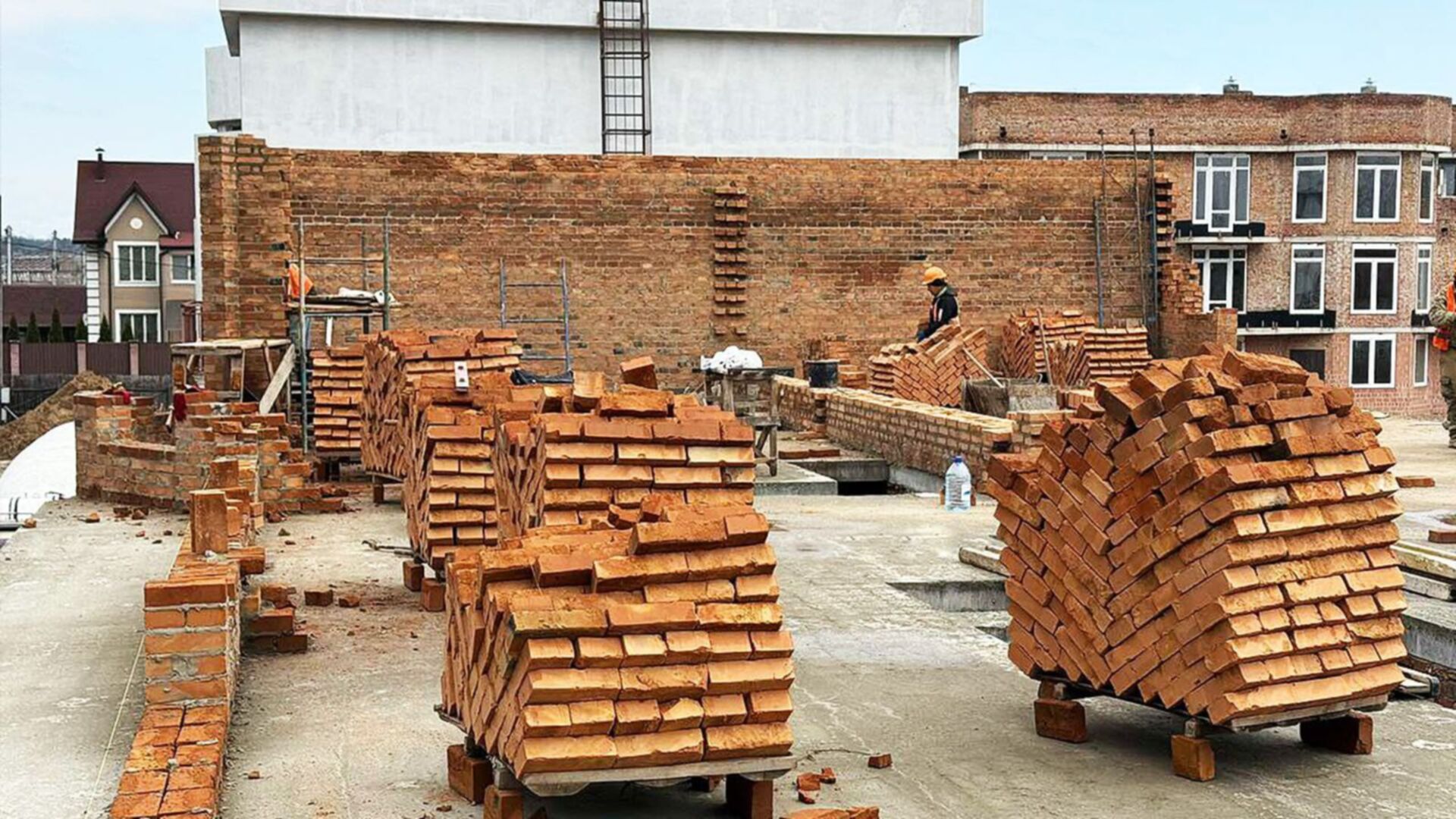

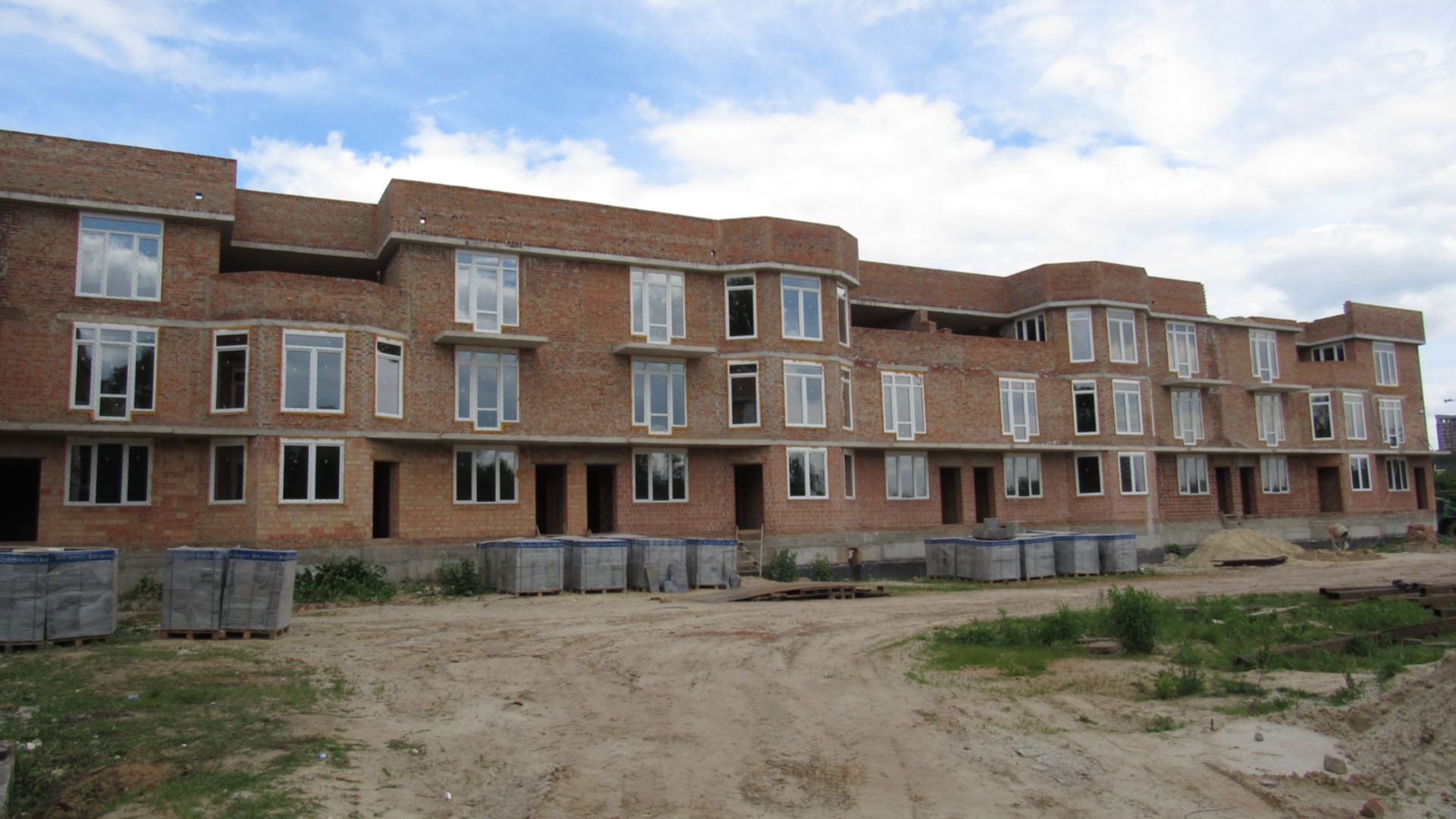

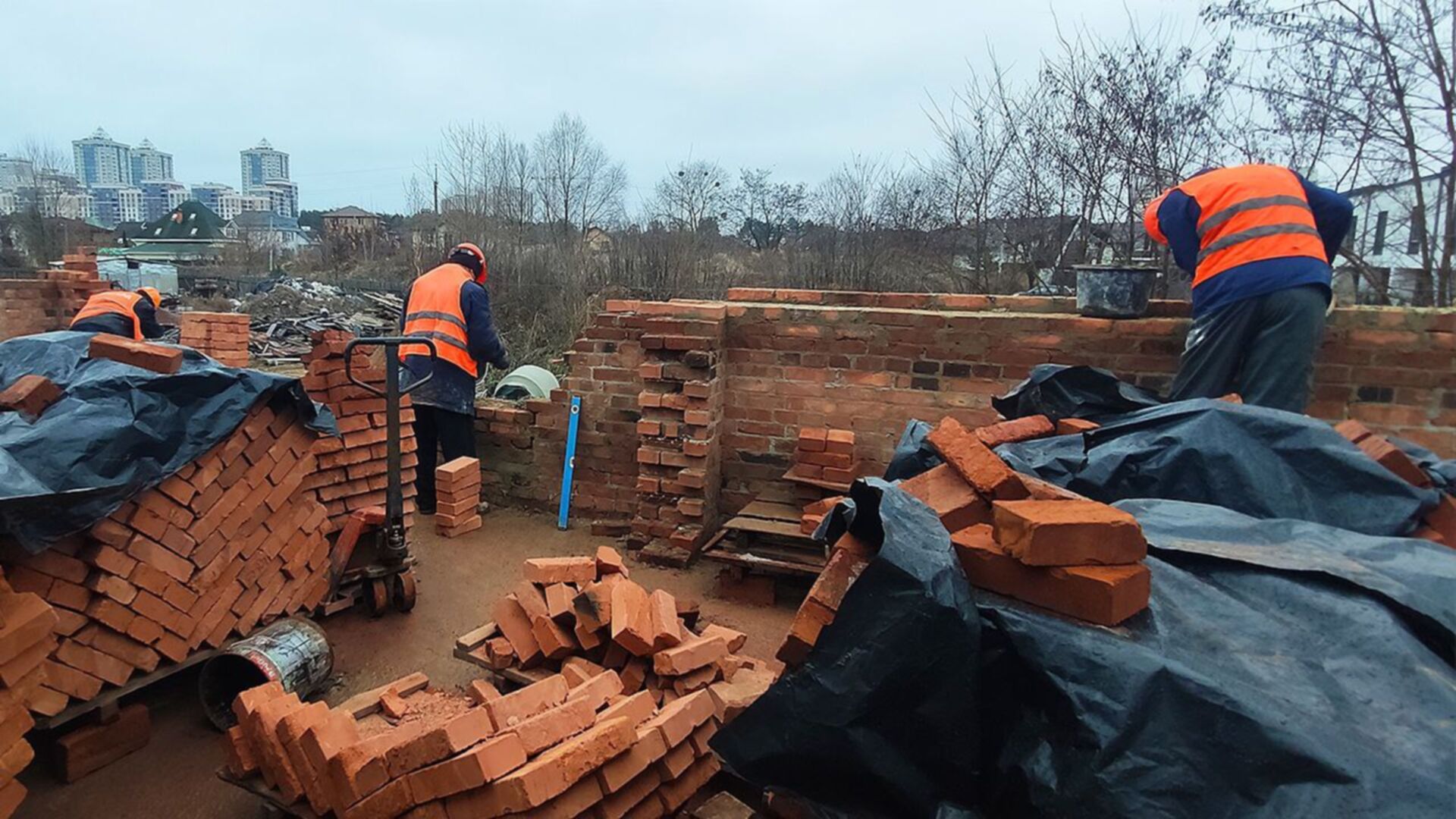

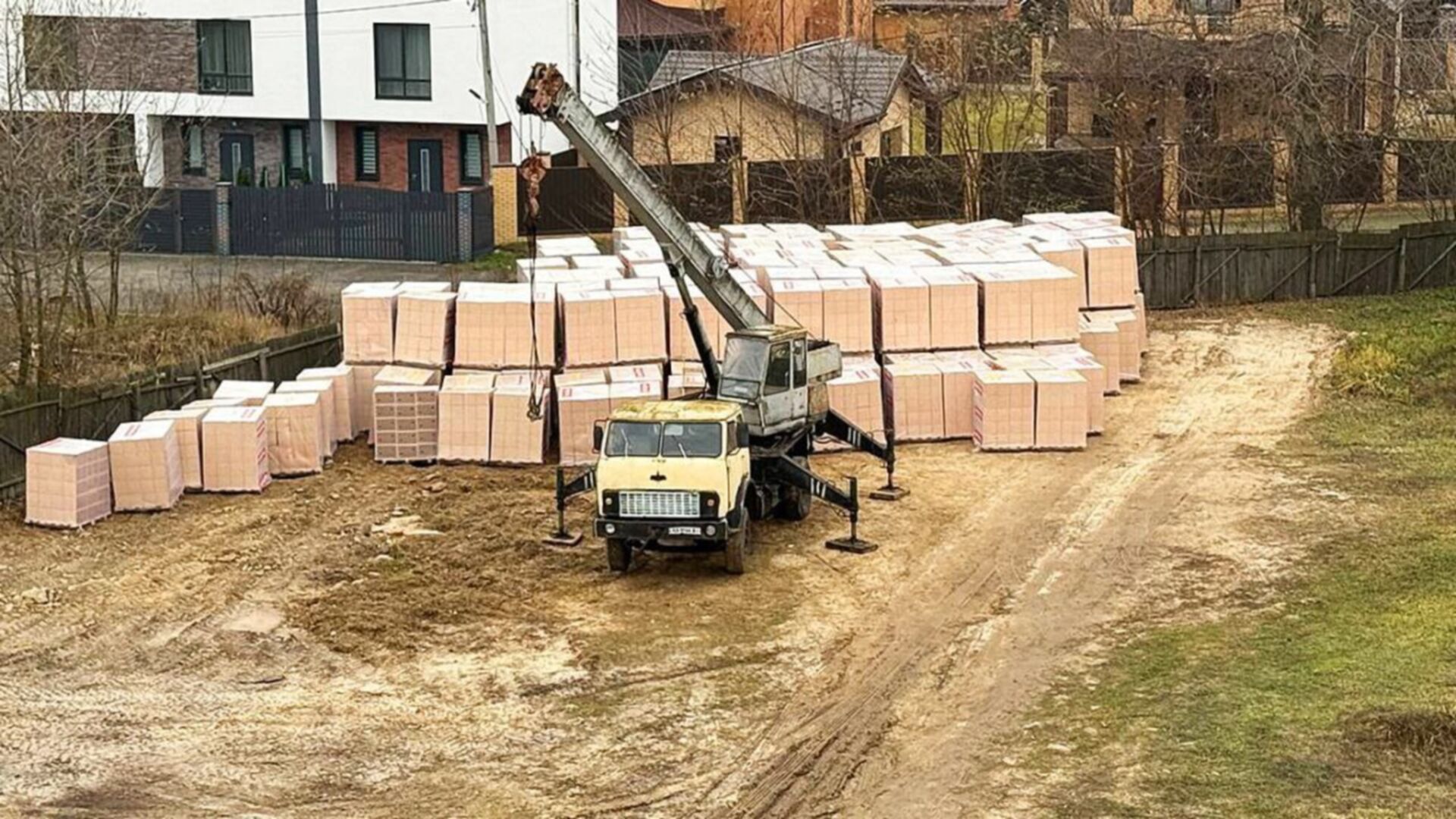

Технологія цегла
Підготовка ділянки
Підтверджено забудовником 7 черв 2022
Хід будівництва

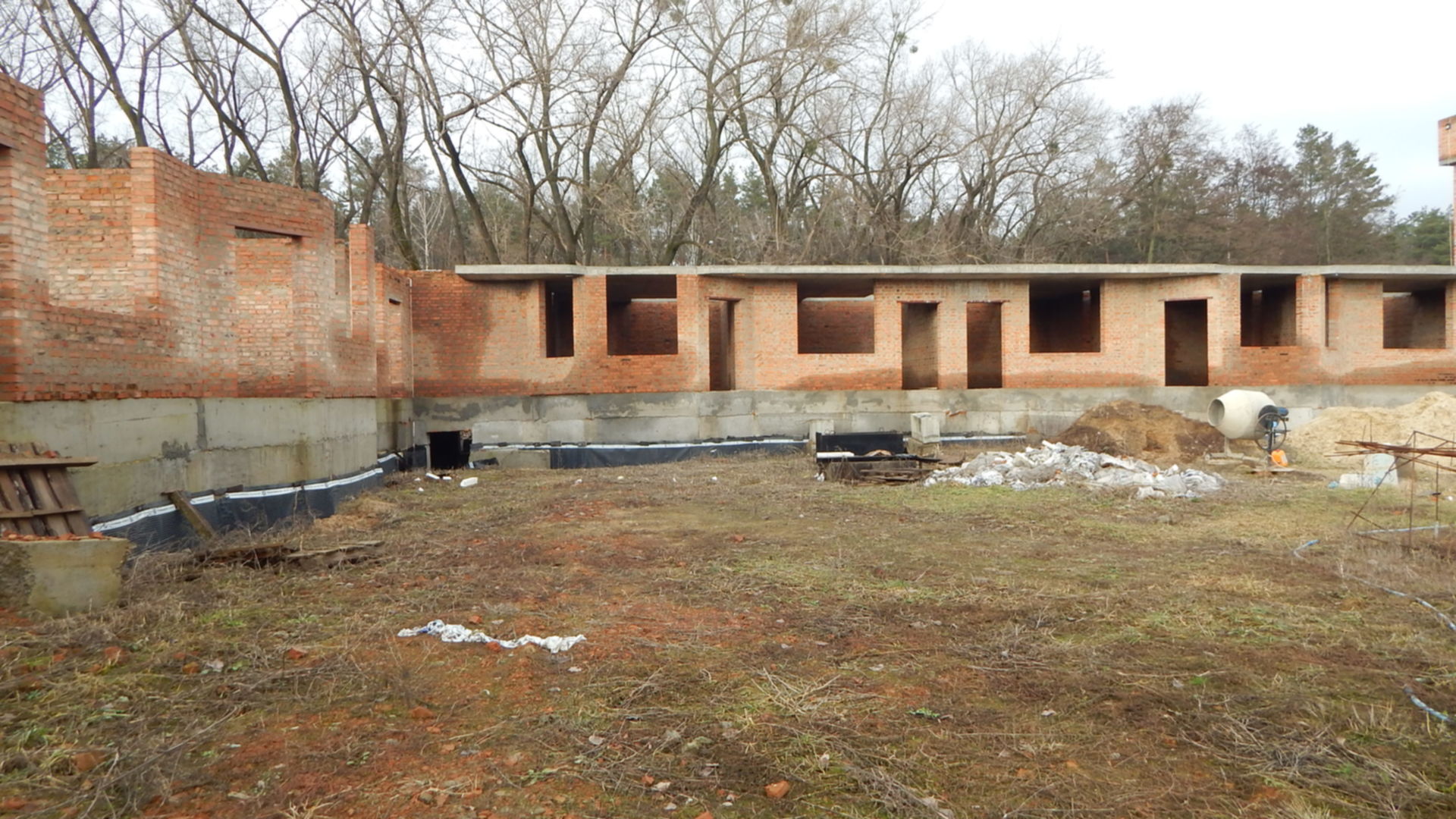

Підготовка ділянки

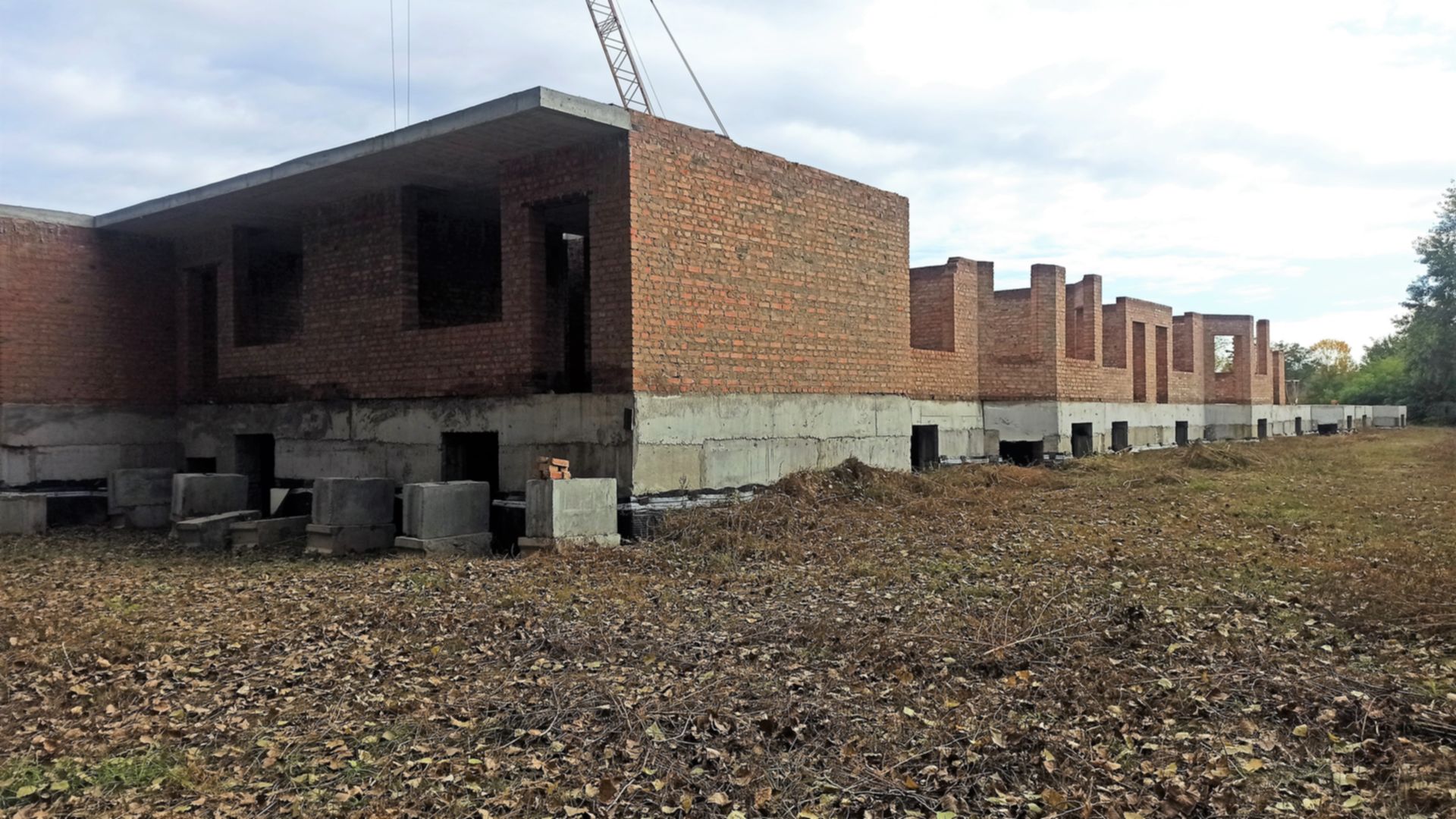

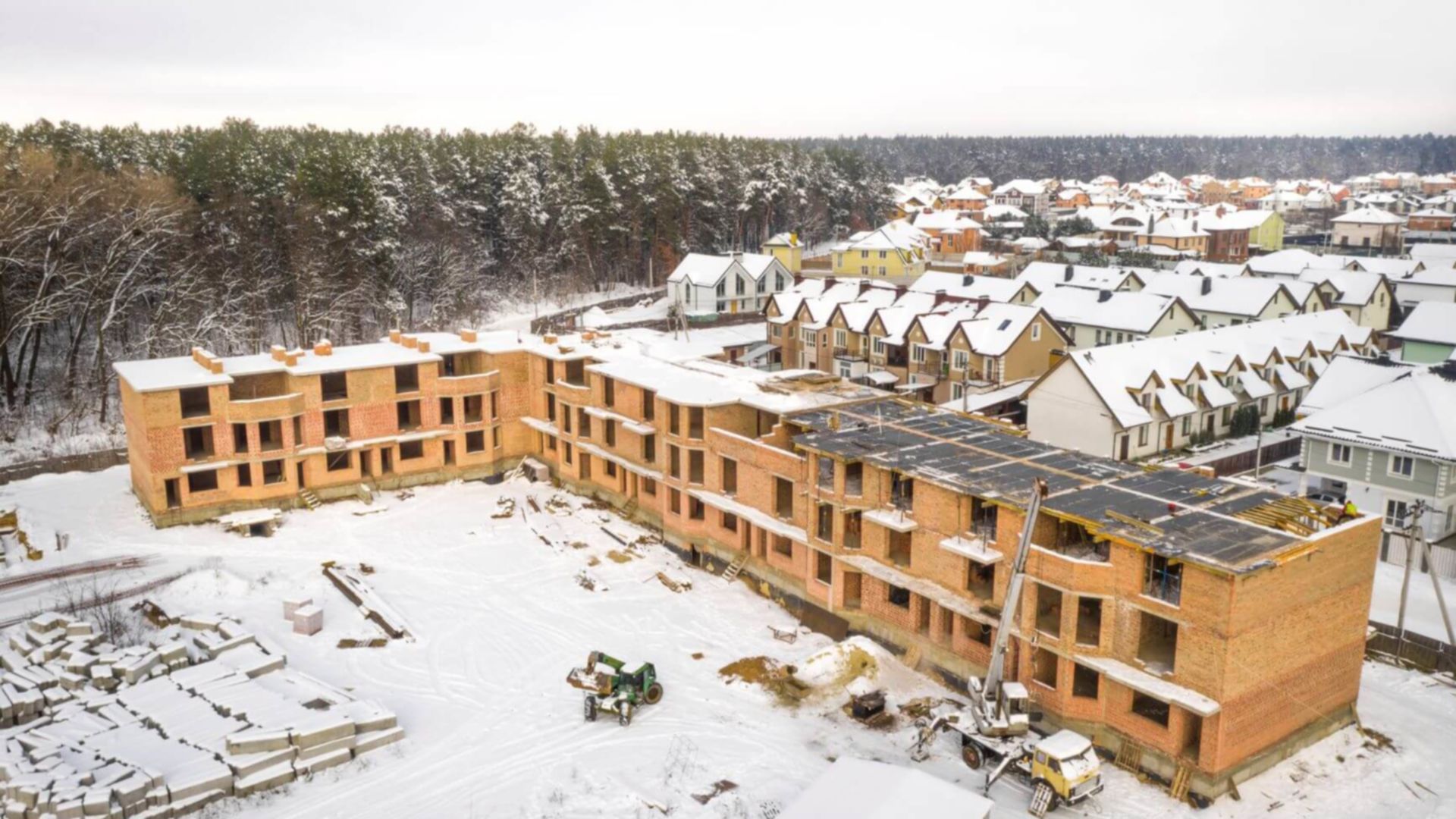

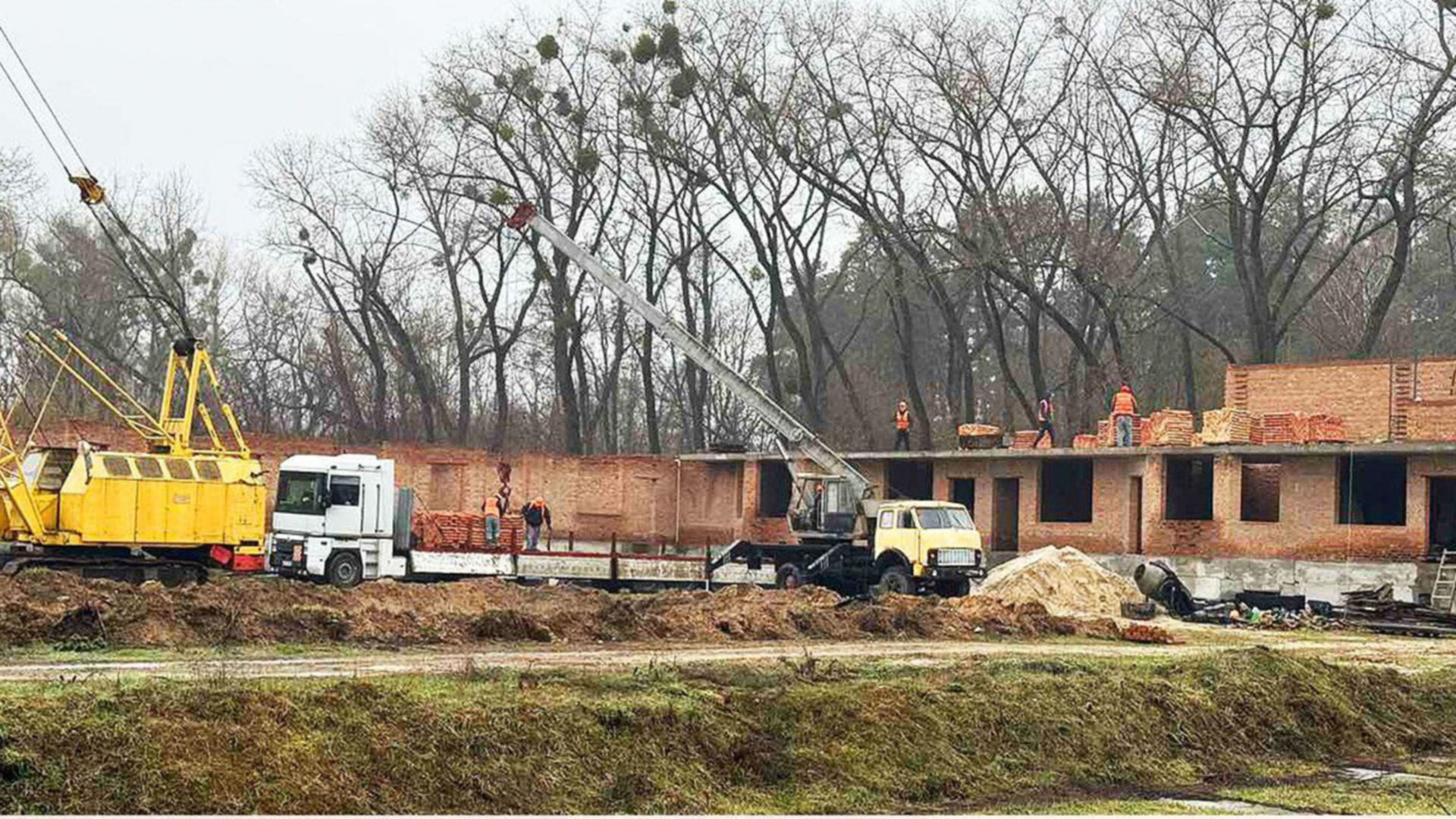

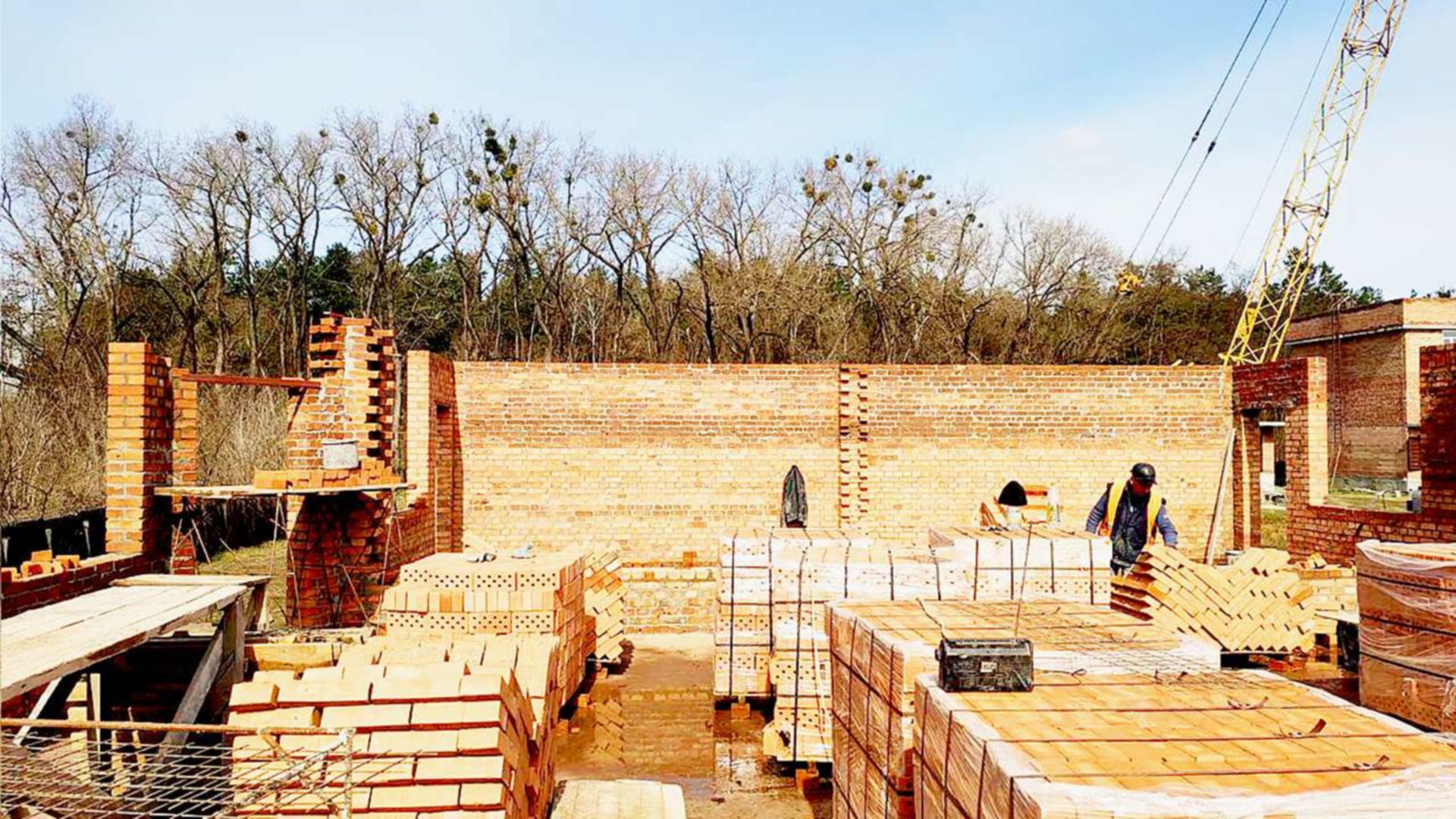

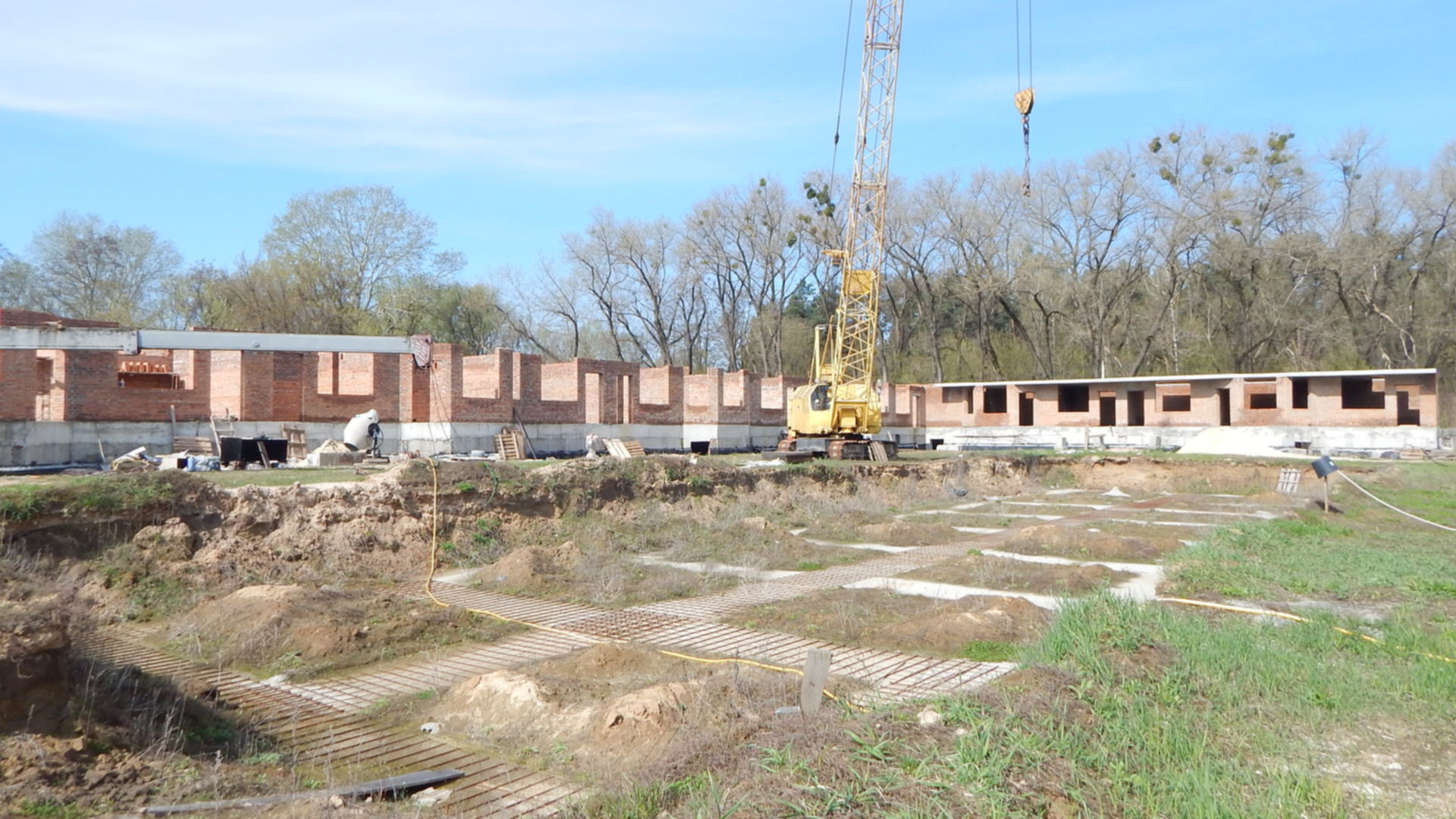

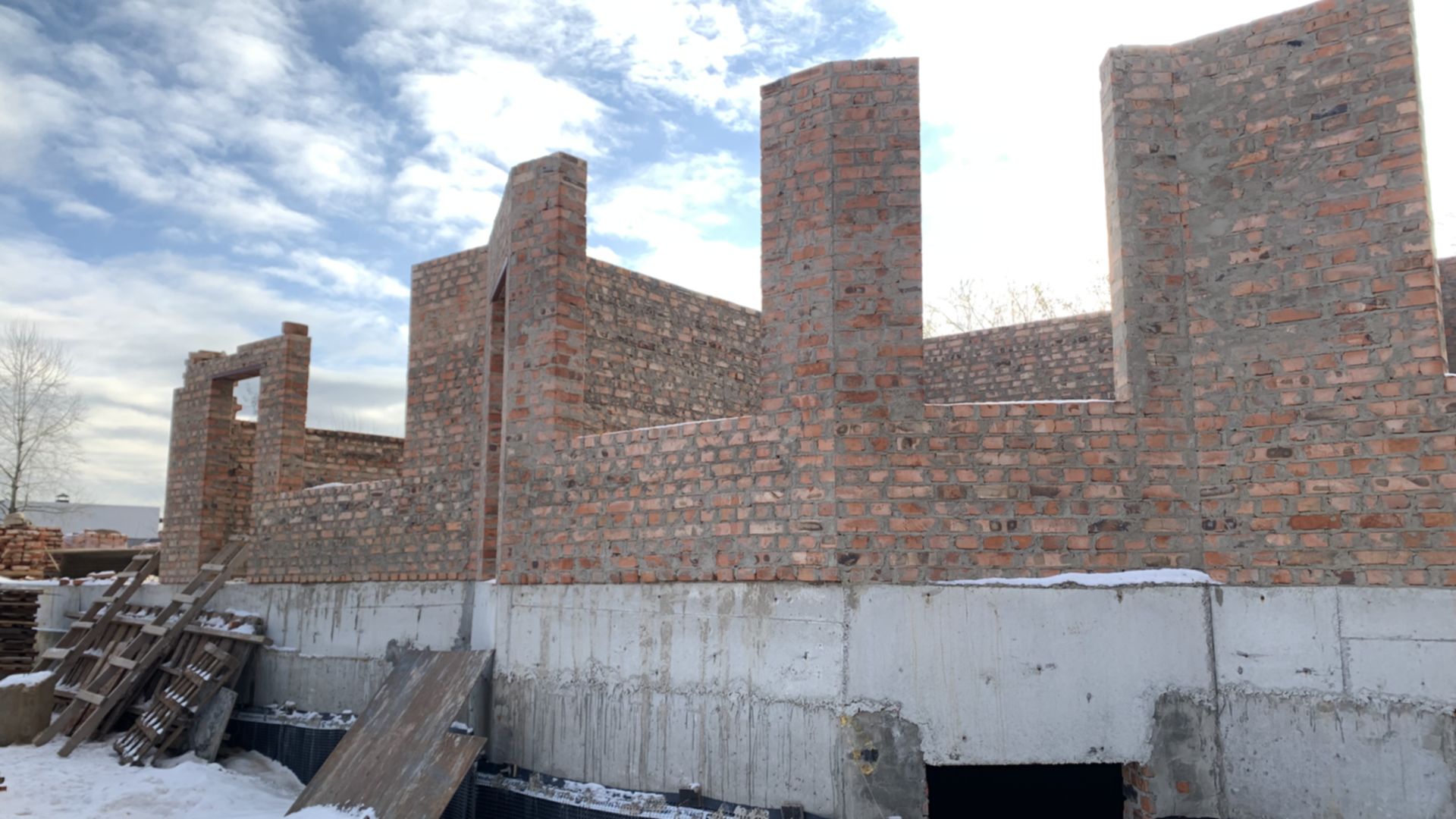

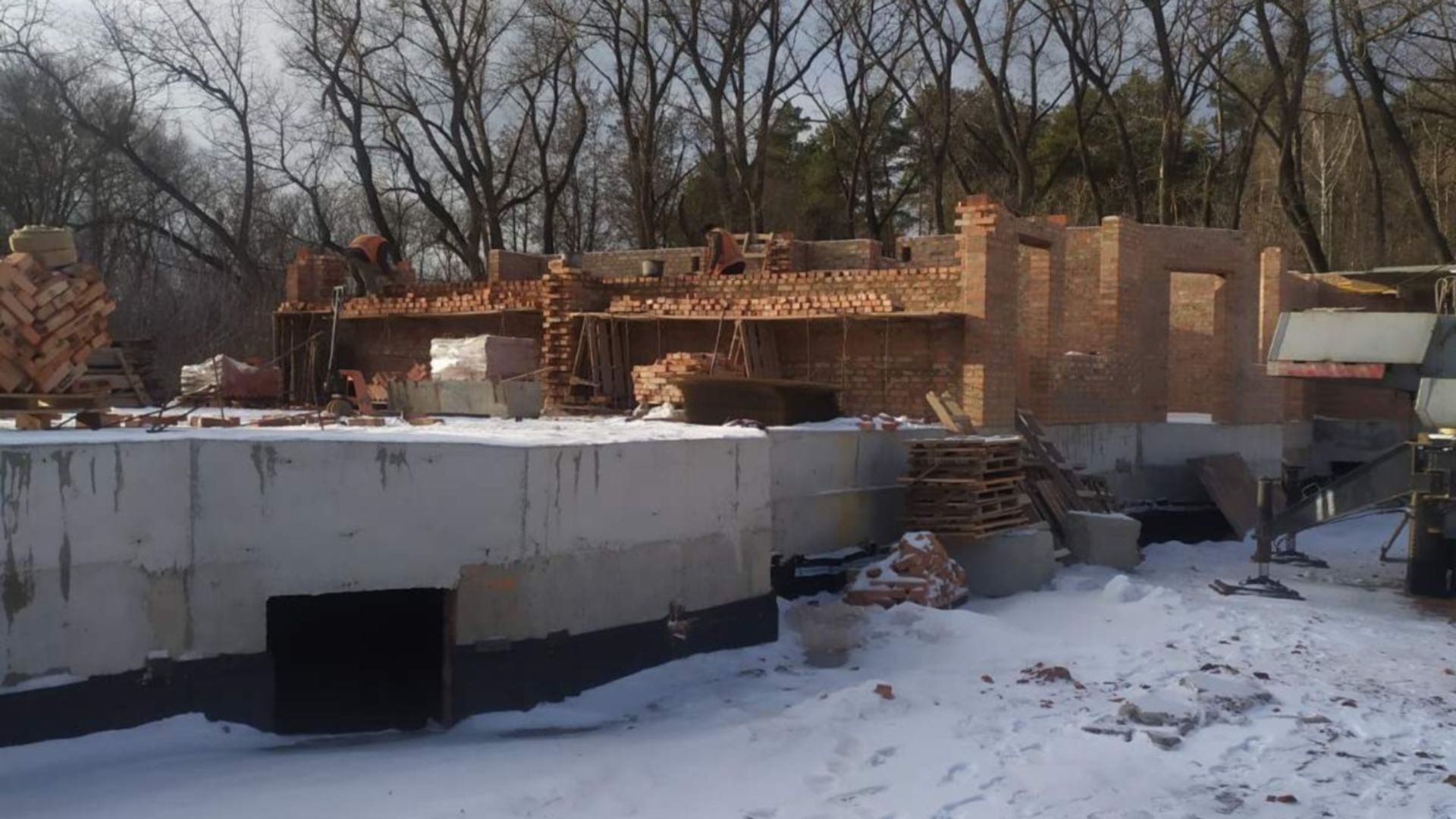

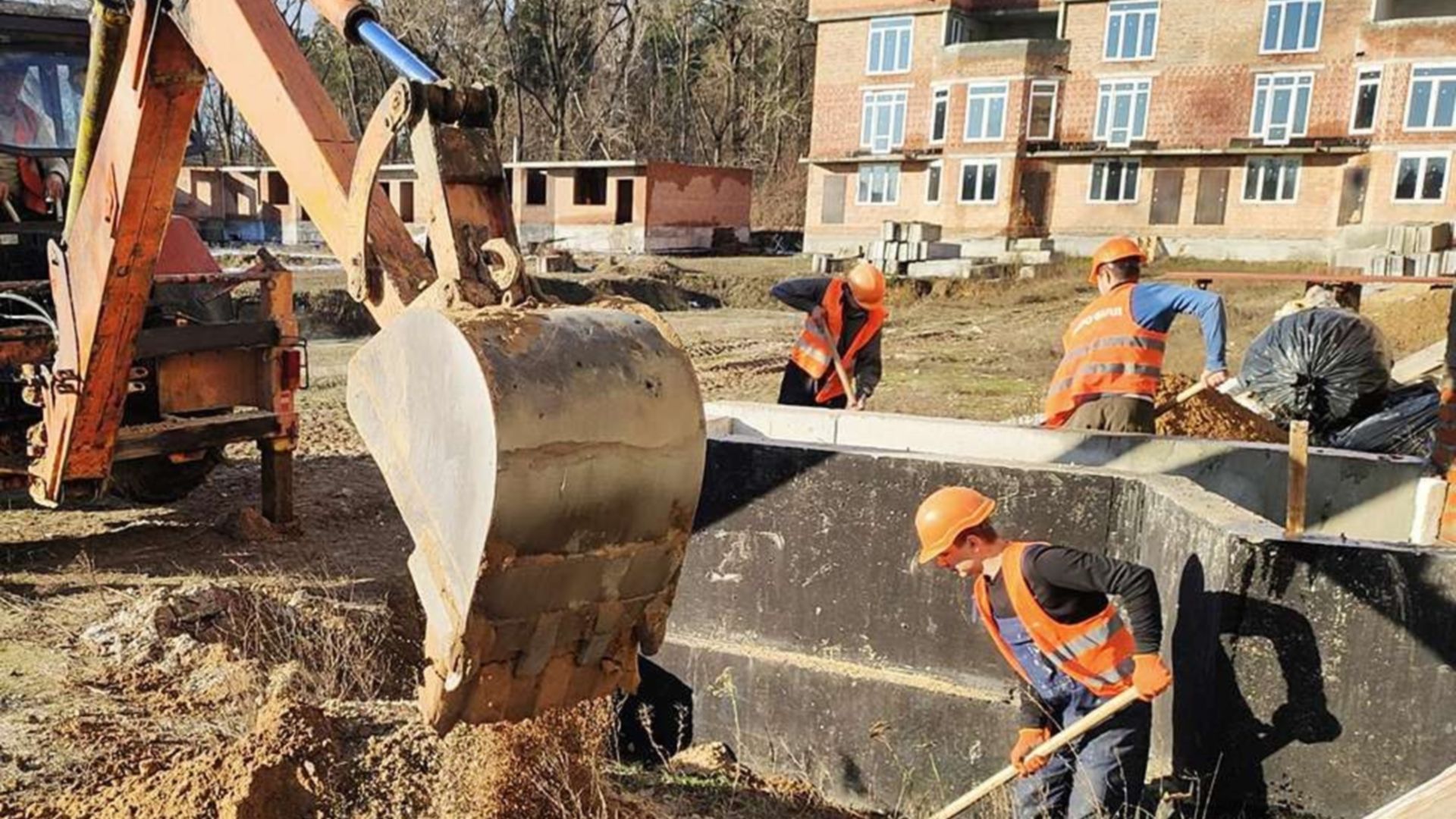

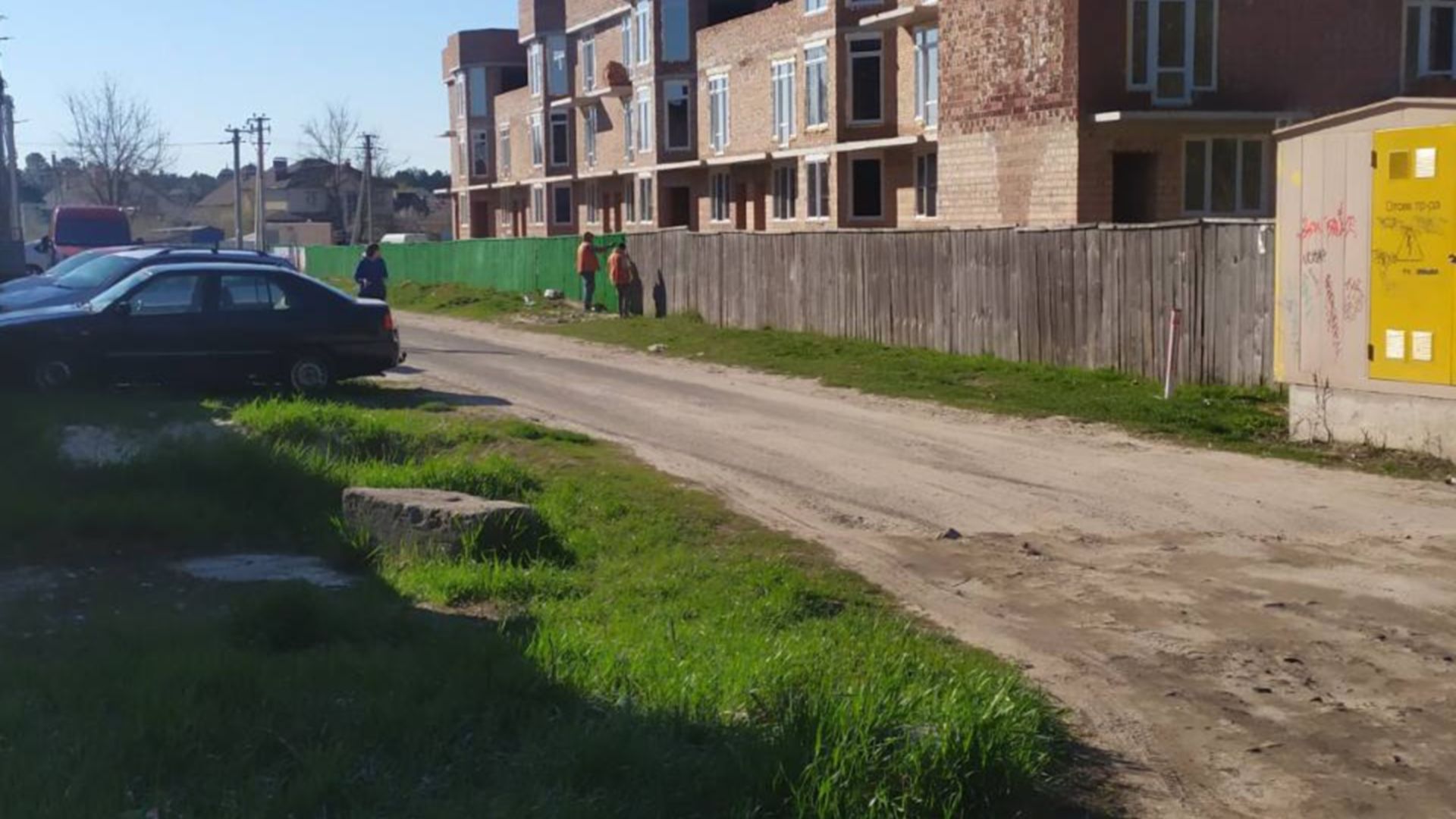

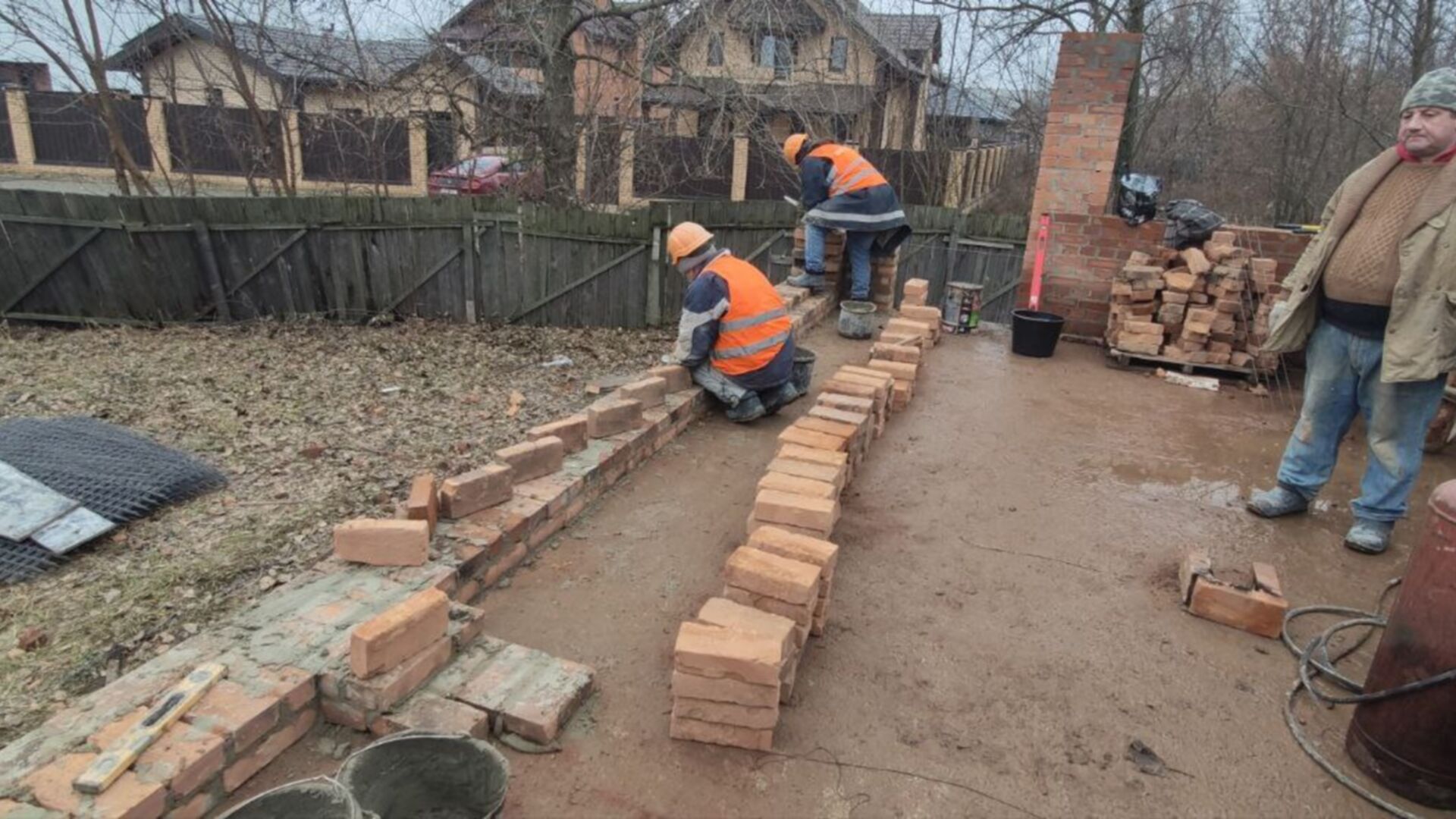

7 черв 2022розчищення місцевості, геодезична розмітка, підготовка котловану.

1 жовт 2020
В проєкті
Під час даного етапу виконуються наступні роботи: секція спроєктована, будівельні роботи ще не розпочаті.
7 черв 2022
Підготовка ділянки
Під час даного етапу виконуються наступні роботи: розчищення місцевості, геодезична розмітка, підготовка котловану.
Зведення фундаменту
Під час даного етапу виконуються наступні роботи: розмітка свайного поля, розміщення свай, заливка бетонної основи.

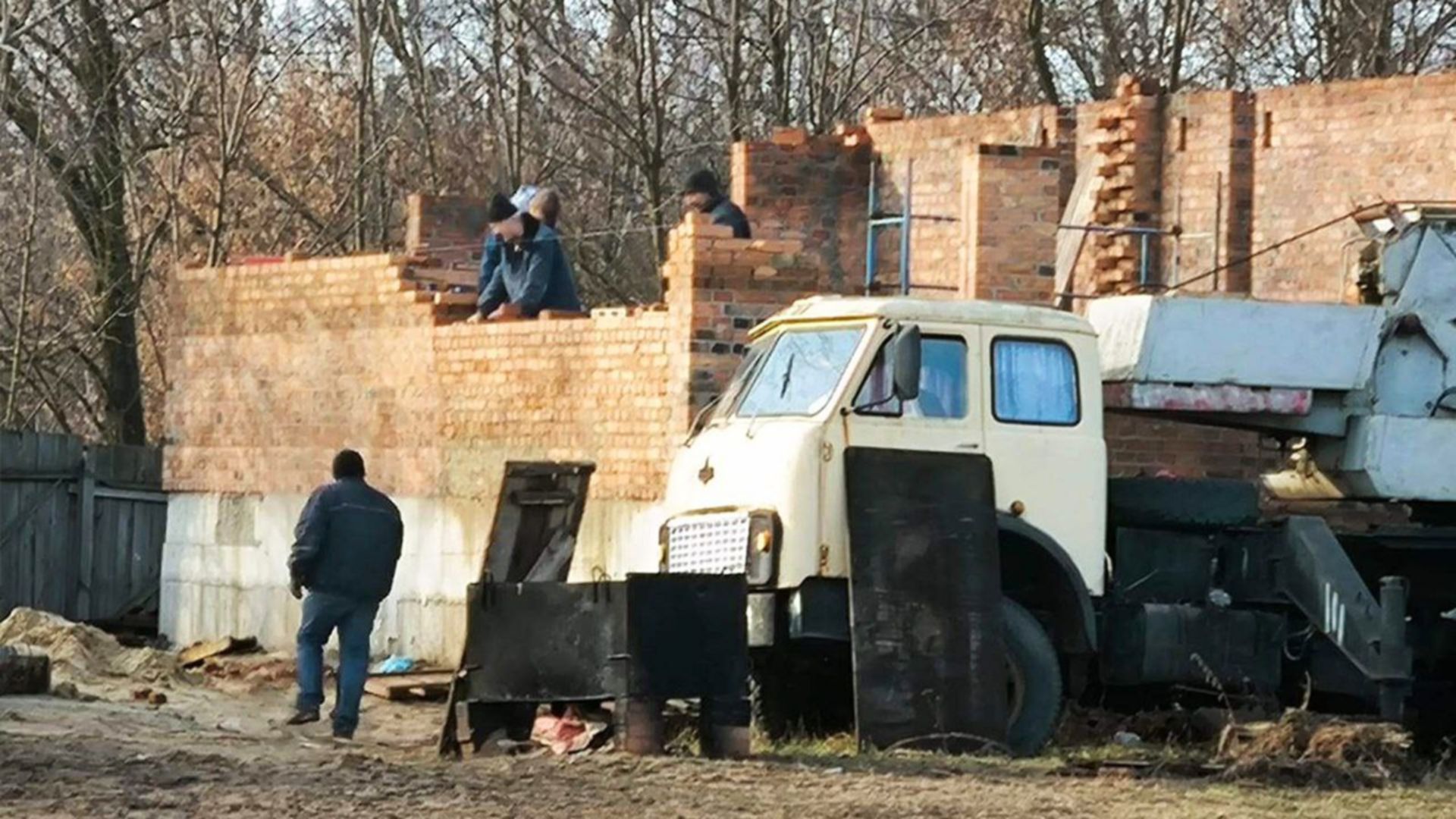

Зведення зовнішніх стін

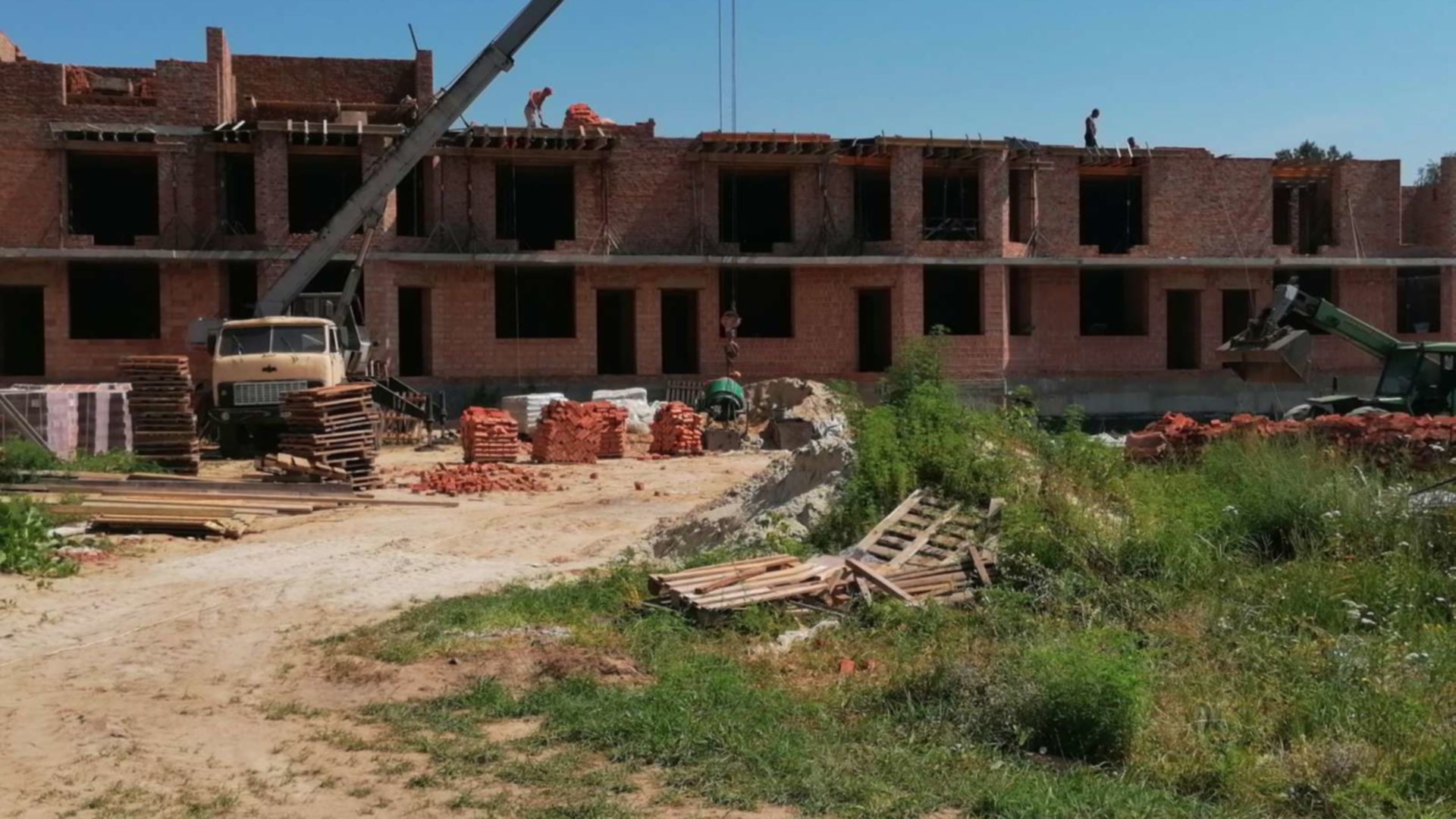

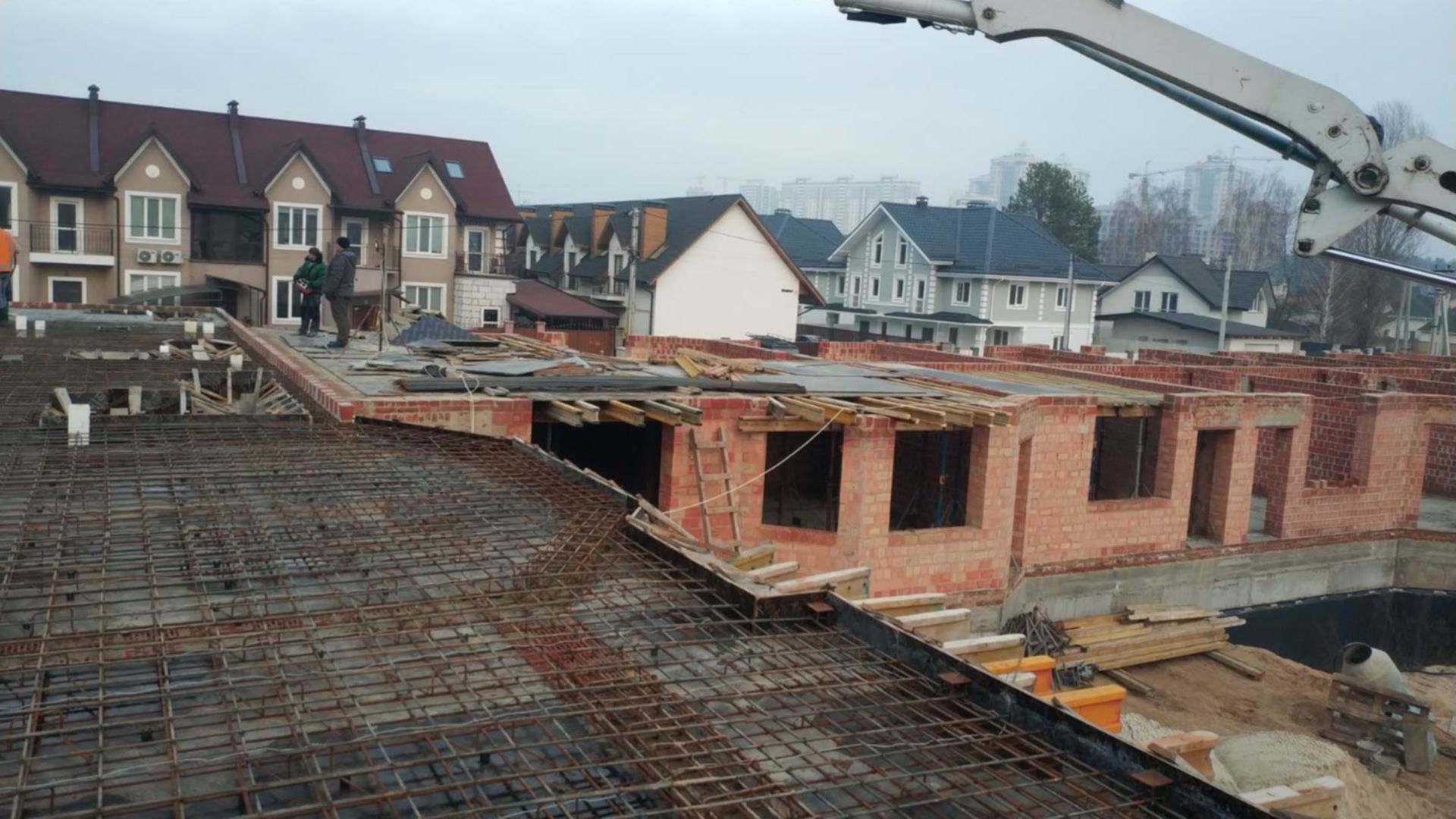

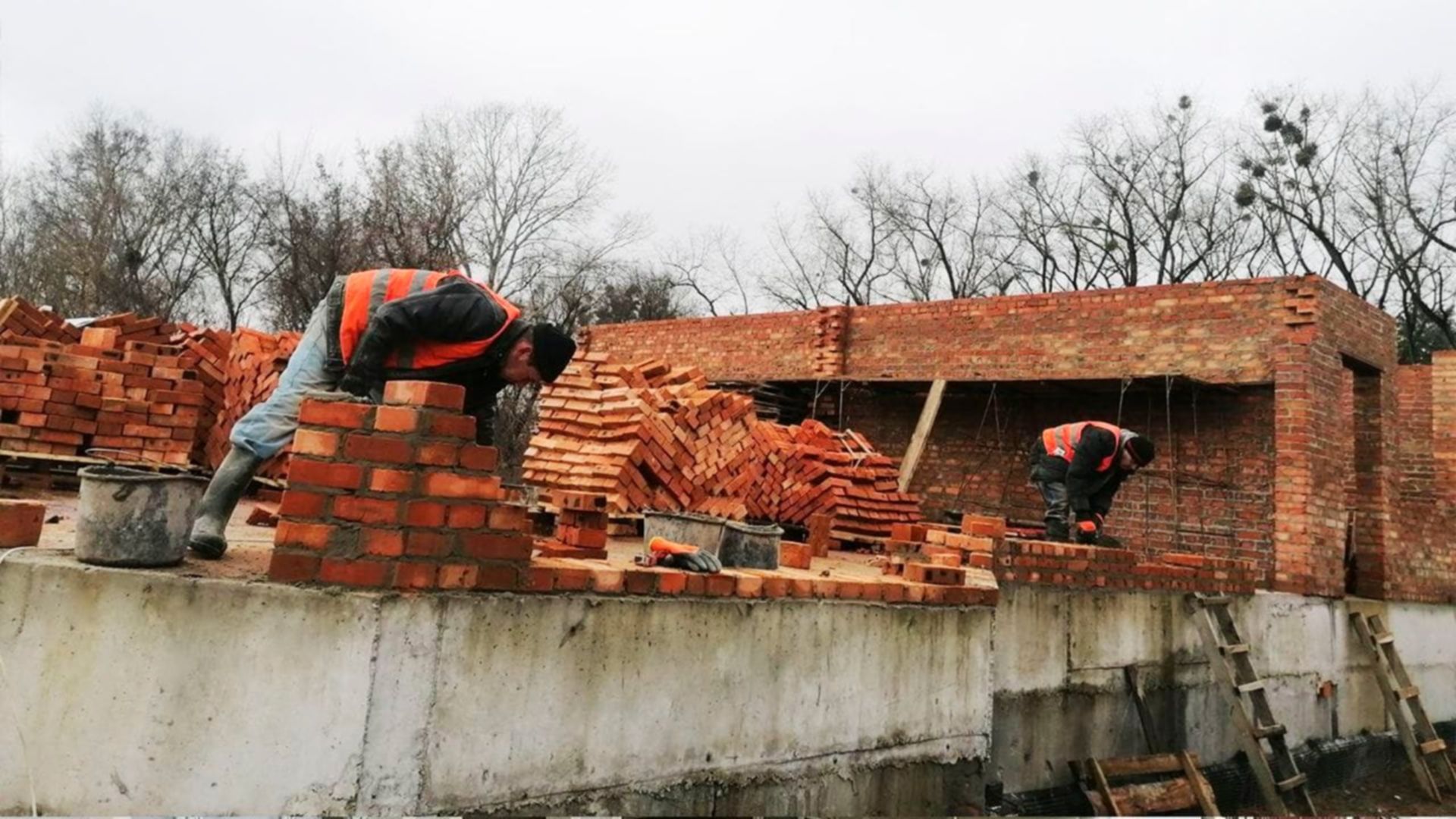

Під час даного етапу виконуються наступні роботи: зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.
Проведення комунікацій
Під час даного етапу виконуються наступні роботи: підводка і монтаж мереж водопостачання та водовідведення, підводка і монтаж електромереж, підводка і монтаж мереж газопостачання.
Покрівельні роботи
Під час даного етапу виконуються наступні роботи: монтаж покрівлі.
Внутрішні роботи
Під час даного етапу виконуються наступні роботи: зведення внутрішніх перегородок, розміщення напольного покриття, внутрішнє оздоблення приміщень (штукатурення поверхонь і т.п.).
Фасадні роботи
Під час даного етапу виконуються наступні роботи: монтаж фасадних систем, засклення, утеплення.
Благоустрій території
Під час даного етапу виконуються наступні роботи: укладання тротуарної плитки, озеленення території, огородження прибудинкової території.
Очікується сертифікат про здачу
Під час даного етапу виконуються наступні роботи: Очікується сертифікат про здачу
Станом на серпень 2021

Секція 5, черга 5

Дата здачі не вказана
Перенесено з 4 кв. 2022
Технологія цегла
В проєкті
Підтверджено забудовником 1 жовт 2020
Хід будівництва
В проєкті

1 жовт 2020секція спроєктована, будівельні роботи ще не розпочаті.

1 жовт 2020
В проєкті
Під час даного етапу виконуються наступні роботи: секція спроєктована, будівельні роботи ще не розпочаті.
Підготовка ділянки
Під час даного етапу виконуються наступні роботи: розчищення місцевості, геодезична розмітка, підготовка котловану.
Зведення фундаменту
Під час даного етапу виконуються наступні роботи: розмітка свайного поля, розміщення свай, заливка бетонної основи.
Зведення зовнішніх стін
Під час даного етапу виконуються наступні роботи: зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.
Проведення комунікацій
Під час даного етапу виконуються наступні роботи: підводка і монтаж мереж водопостачання та водовідведення, підводка і монтаж електромереж, підводка і монтаж мереж газопостачання.
Покрівельні роботи
Під час даного етапу виконуються наступні роботи: монтаж покрівлі.
Внутрішні роботи
Під час даного етапу виконуються наступні роботи: зведення внутрішніх перегородок, розміщення напольного покриття, внутрішнє оздоблення приміщень (штукатурення поверхонь і т.п.).
Фасадні роботи
Під час даного етапу виконуються наступні роботи: монтаж фасадних систем, засклення, утеплення.
Благоустрій території
Під час даного етапу виконуються наступні роботи: укладання тротуарної плитки, озеленення території, огородження прибудинкової території.
Очікується сертифікат про здачу
Під час даного етапу виконуються наступні роботи: Очікується сертифікат про здачу
Станом на серпень 2021

Секція 6, черга 6

Дата здачі не вказана
Перенесено з 4 кв. 2022
Перенесено з 4 кв. 2020
Перенесено 2 рази
Технологія цегла
В проєкті
Підтверджено забудовником 1 жовт 2020
Хід будівництва
В проєкті

1 жовт 2020секція спроєктована, будівельні роботи ще не розпочаті.

1 жовт 2020
В проєкті
Під час даного етапу виконуються наступні роботи: секція спроєктована, будівельні роботи ще не розпочаті.
Підготовка ділянки
Під час даного етапу виконуються наступні роботи: розчищення місцевості, геодезична розмітка, підготовка котловану.
Зведення фундаменту
Під час даного етапу виконуються наступні роботи: розмітка свайного поля, розміщення свай, заливка бетонної основи.
Зведення зовнішніх стін
Під час даного етапу виконуються наступні роботи: зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.
Проведення комунікацій
Під час даного етапу виконуються наступні роботи: підводка і монтаж мереж водопостачання та водовідведення, підводка і монтаж електромереж, підводка і монтаж мереж газопостачання.
Покрівельні роботи
Під час даного етапу виконуються наступні роботи: монтаж покрівлі.
Внутрішні роботи
Під час даного етапу виконуються наступні роботи: зведення внутрішніх перегородок, розміщення напольного покриття, внутрішнє оздоблення приміщень (штукатурення поверхонь і т.п.).
Фасадні роботи
Під час даного етапу виконуються наступні роботи: монтаж фасадних систем, засклення, утеплення.
Благоустрій території
Під час даного етапу виконуються наступні роботи: укладання тротуарної плитки, озеленення території, огородження прибудинкової території.
Очікується сертифікат про здачу
Під час даного етапу виконуються наступні роботи: Очікується сертифікат про здачу
Станом на серпень 2021

Секція 7, черга 7

Дата здачі не вказана
Технологія цегла
В проєкті
Підтверджено забудовником 14 черв 2021
Хід будівництва
В проєкті

14 черв 2021секція спроєктована, будівельні роботи ще не розпочаті.

14 черв 2021
В проєкті
Під час даного етапу виконуються наступні роботи: секція спроєктована, будівельні роботи ще не розпочаті.
Підготовка ділянки
Під час даного етапу виконуються наступні роботи: розчищення місцевості, геодезична розмітка, підготовка котловану.
Зведення фундаменту
Під час даного етапу виконуються наступні роботи: розмітка свайного поля, розміщення свай, заливка бетонної основи.
Зведення зовнішніх стін
Під час даного етапу виконуються наступні роботи: зведення несучих стін, зведення фасадних стін, міжповерхові перекриття.
Проведення комунікацій
Під час даного етапу виконуються наступні роботи: підводка і монтаж мереж водопостачання та водовідведення, підводка і монтаж електромереж, підводка і монтаж мереж газопостачання.
Покрівельні роботи
Під час даного етапу виконуються наступні роботи: монтаж покрівлі.
Внутрішні роботи
Під час даного етапу виконуються наступні роботи: зведення внутрішніх перегородок, розміщення напольного покриття, внутрішнє оздоблення приміщень (штукатурення поверхонь і т.п.).
Фасадні роботи
Під час даного етапу виконуються наступні роботи: монтаж фасадних систем, засклення, утеплення.
Благоустрій території
Під час даного етапу виконуються наступні роботи: укладання тротуарної плитки, озеленення території, огородження прибудинкової території.
Очікується сертифікат про здачу
Під час даного етапу виконуються наступні роботи: Очікується сертифікат про здачу

Відео ходу будівництва ЖК Трояндовий

Умови купівлі

В проєктіВ проєкті3 кв. 20234 кв. 20231 кв. 2024Інші секції
Розтермінування до 2 років
Перший внесок від 50%. Розтермінування на індивідуальних умовах.
Умови для секцій: секція 5, черга 5
Київ Білдінг Груп
Забудовник
Київ Білдінг Груп
Відділ продажу працює з 10:30 Пн
6.0
Середній рейтинг забудовника
Працює з DOM.RIA 4 роки
У забудовника 1 ЖК
Акції від забудовників Київської області
ЖК Озерний гай Гатне
До уваги інвесторів!
20 950 грн за м²
ЖК Озерний гай Гатне
Києво-Святошинський, вул. Свободи, 1
«Інтергал-Буд» надає знижку 7% при достроковій виплаті за об'єкти нерухомості, придбані на виплат.
До кінця акції 53 дні
Таунхаус FreeDOM's
Акція!!!
25 180 грн за м²
Таунхаус FreeDOM's
Ірпінь, вул. Тиха, 3
При покупці таунхаусу надається знижка до 10000 у.о.! Ціна 73000$ на таунхаус 95м² та 92000$ на таунхаус площею 107м². Встигніть придбати за акційною ціною до 01.09.2022! Подробиці у відділі продажів.
До кінця акції 62 дні
Таунхаус Гостомель Парк
Супер ціна!
21 869 грн за м²
Таунхаус Гостомель Парк
Ірпінь, вул. Вербицького, 19/6
Встигніть придбати таунхаус третьої черги за супер-ціною 62000 у.о. Подробиці у відділі продажу.
До кінця акції 20 днів
ЖК Creator City
Розтермінування!
59 746 грн за м²
ЖК Creator City
Київ, вул. Дегтярівська, 17-19
Розтермінування на житло: Перший внесок від 30% загальної вартості Ротермінування до 3 років Підвищення цін у житловому комплексі не впливає на залишок розтермінування
До кінця акції 30 днів
Підпишіться і отримуйте оновлення від ЖК Трояндовий
