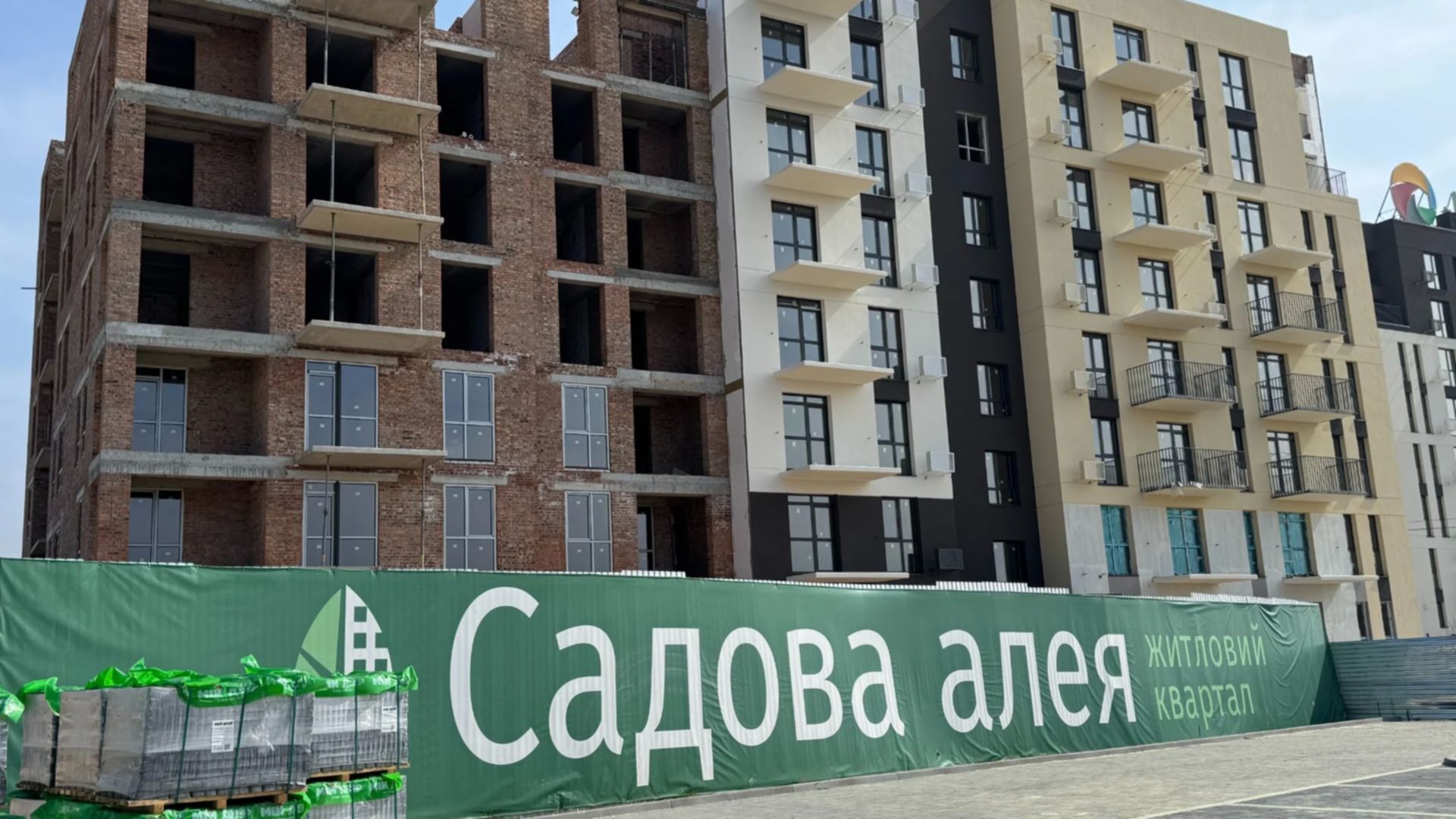

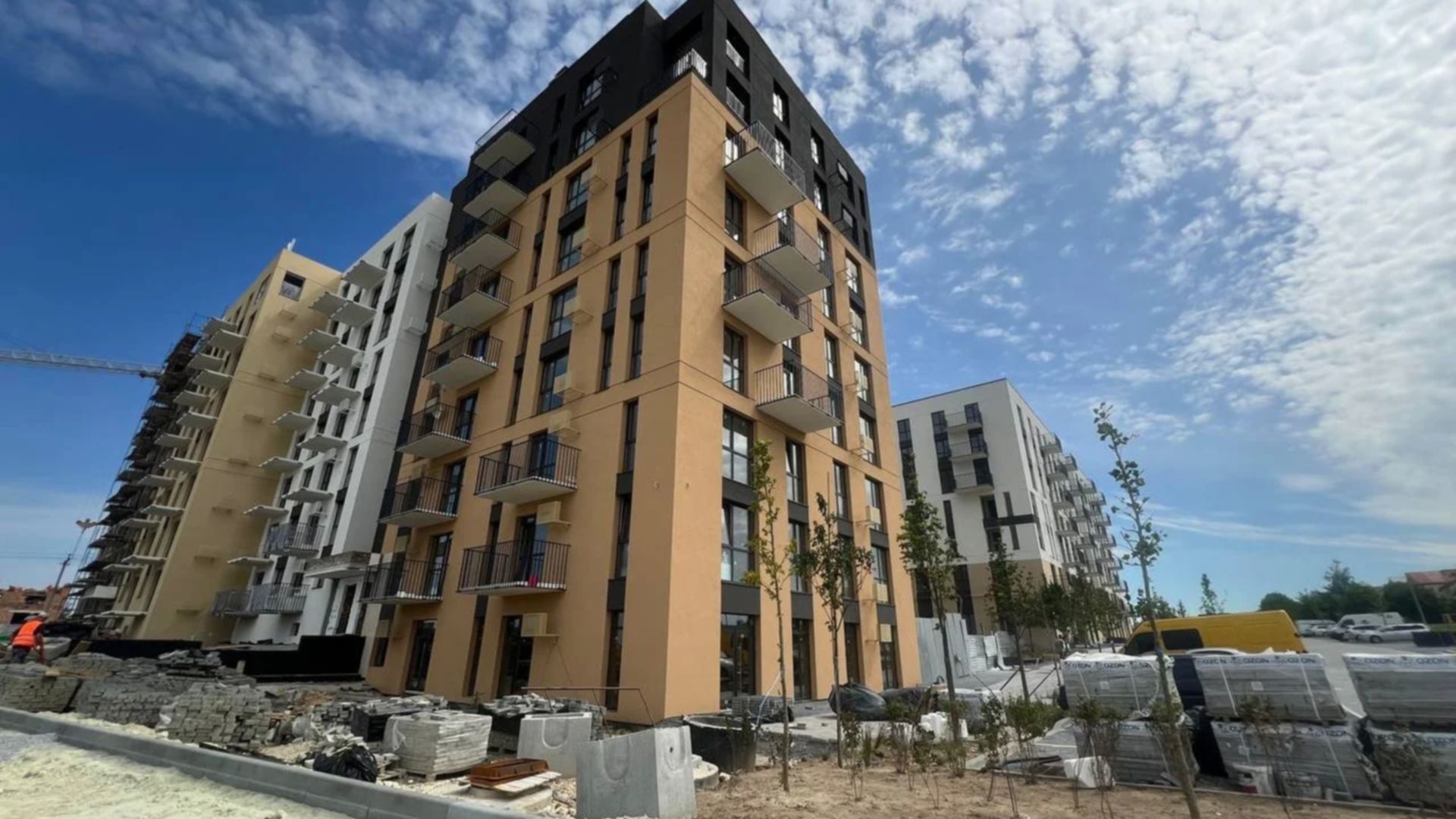

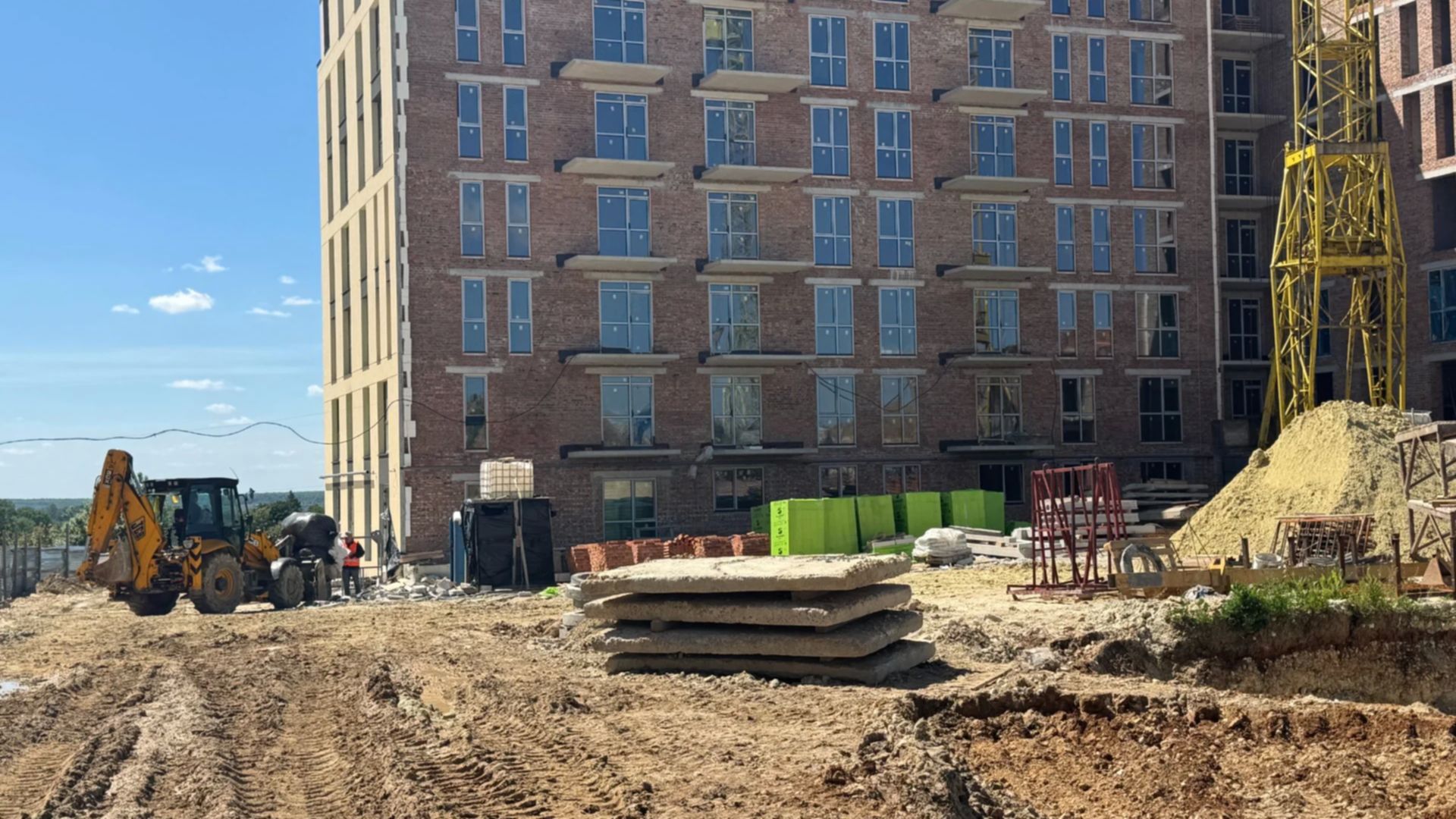

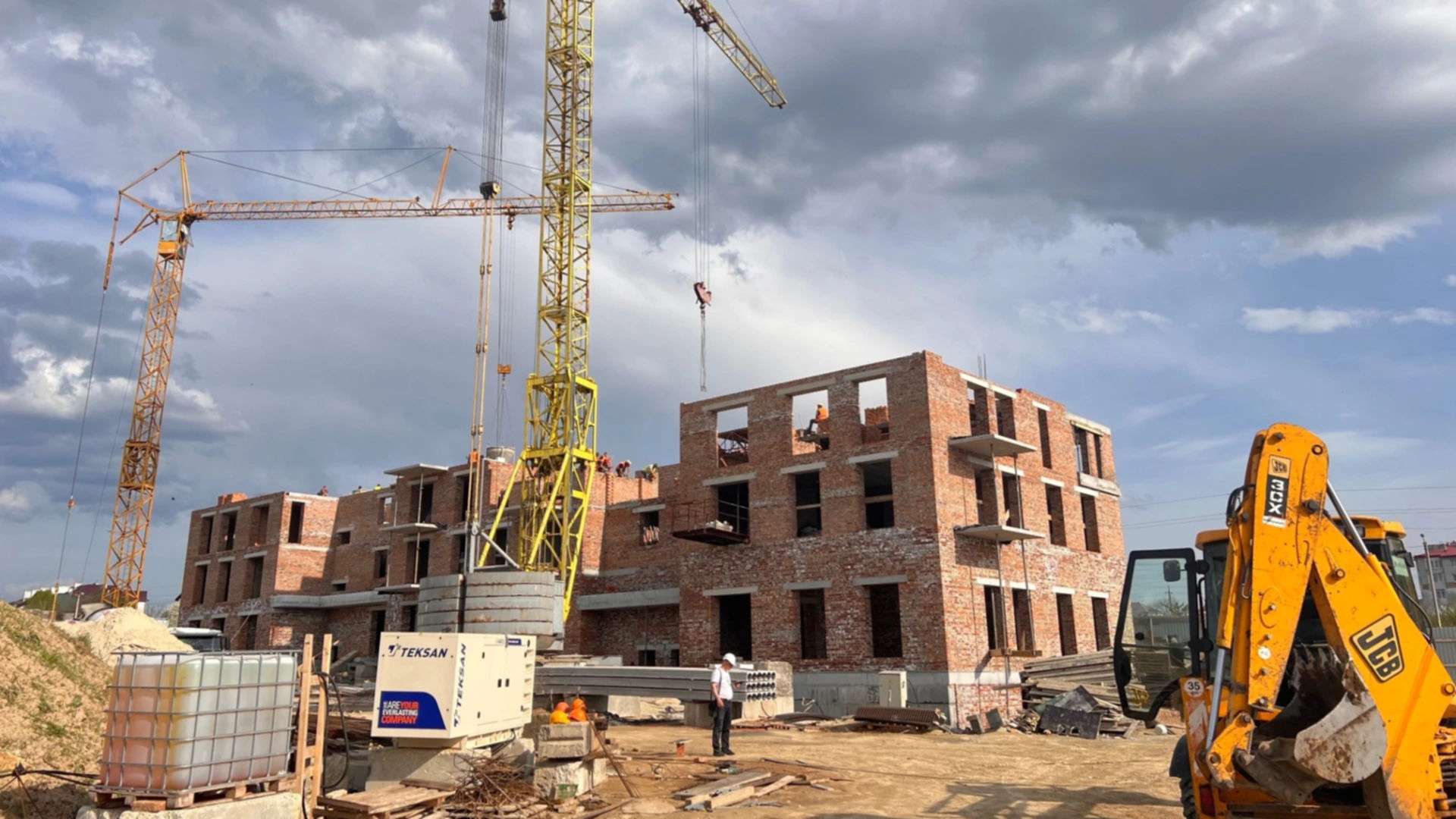

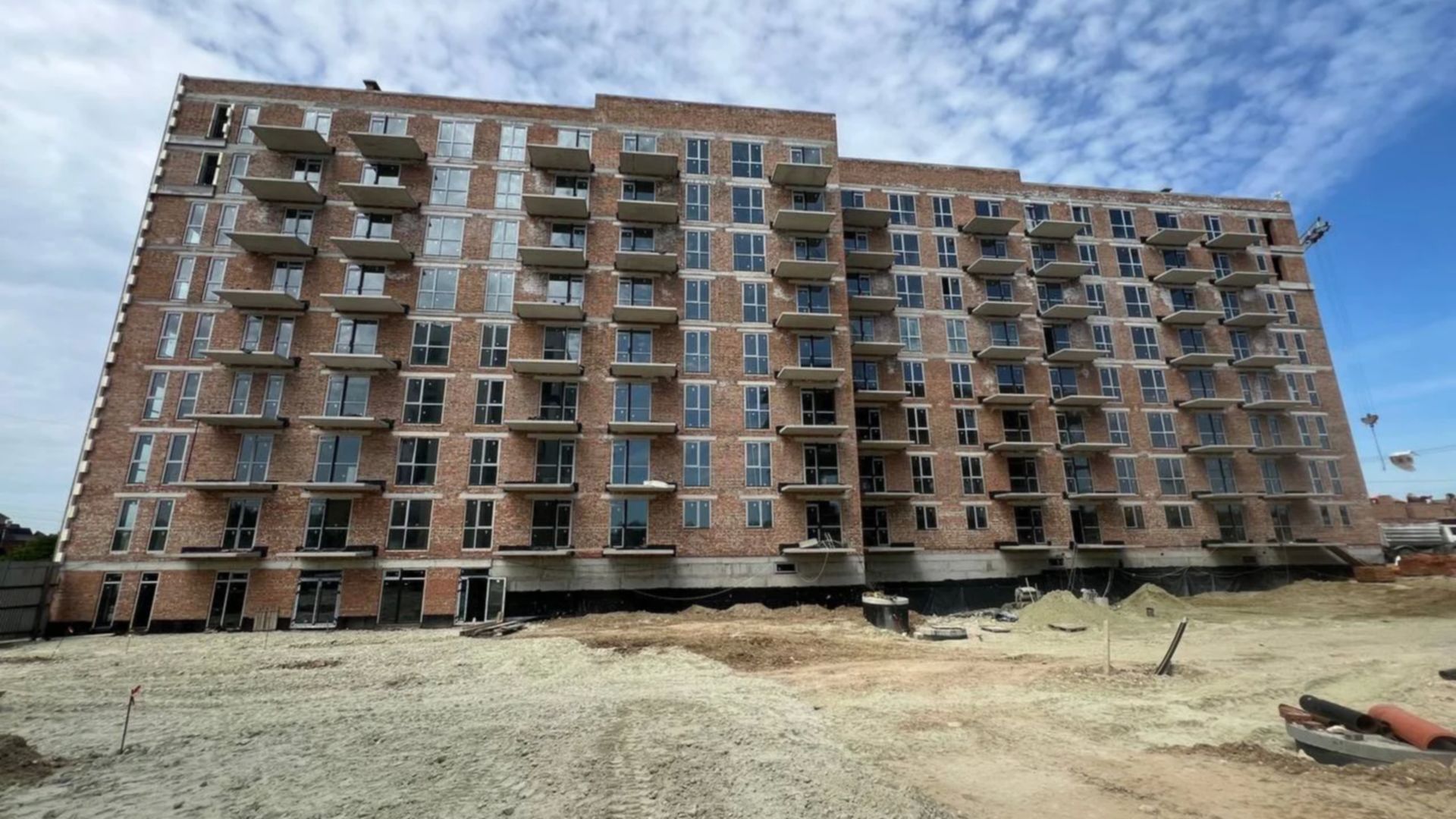

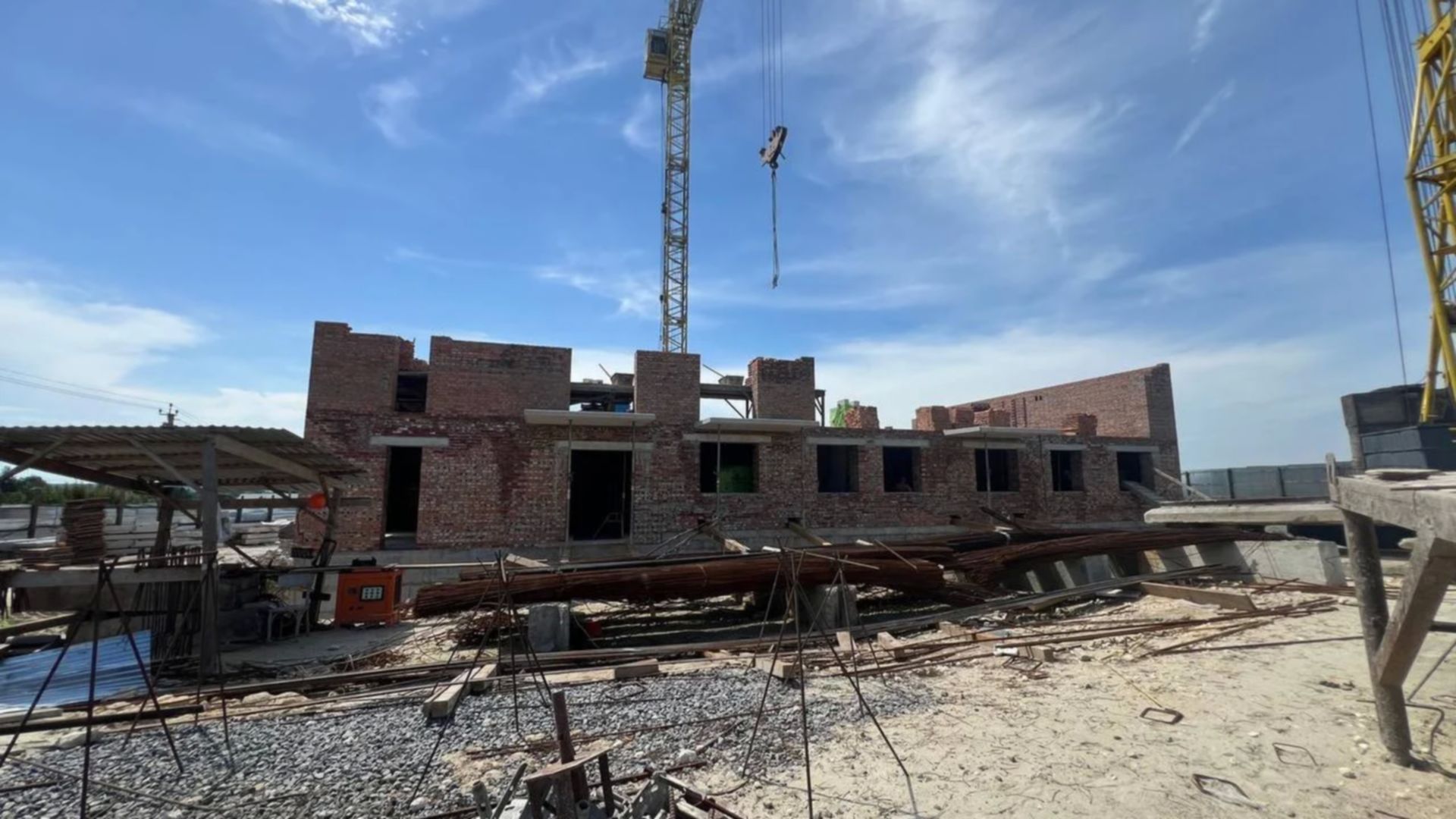

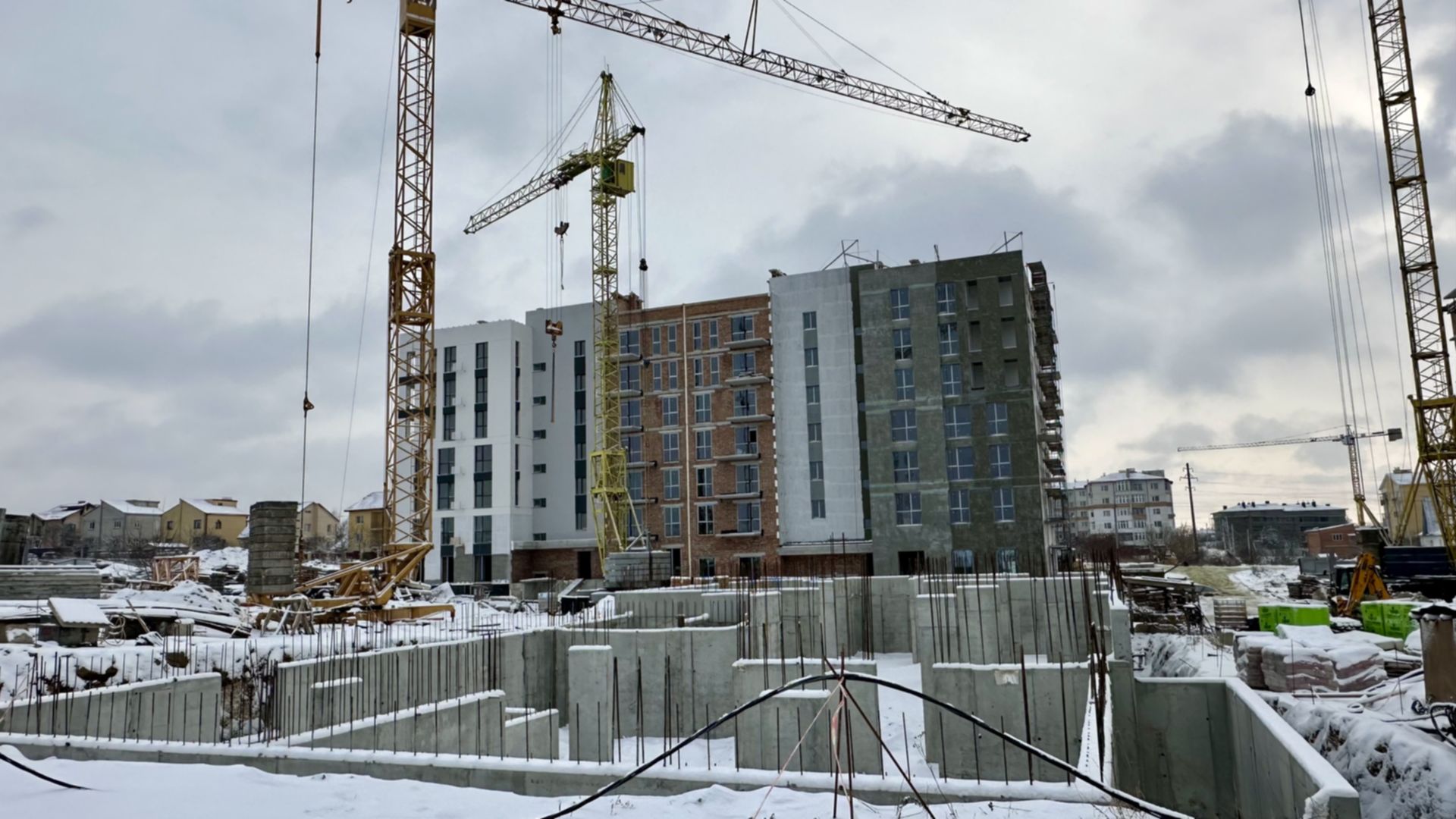

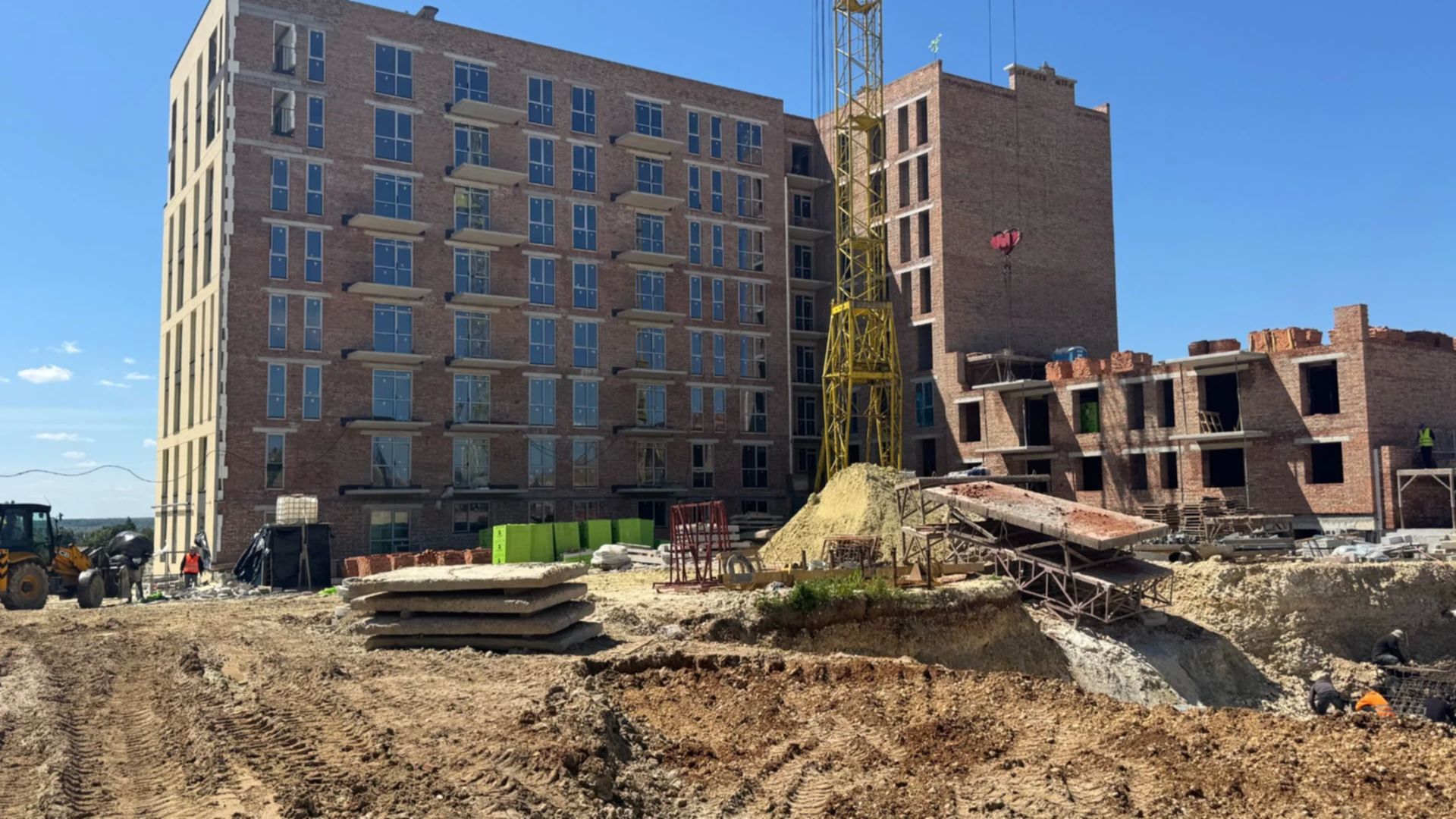

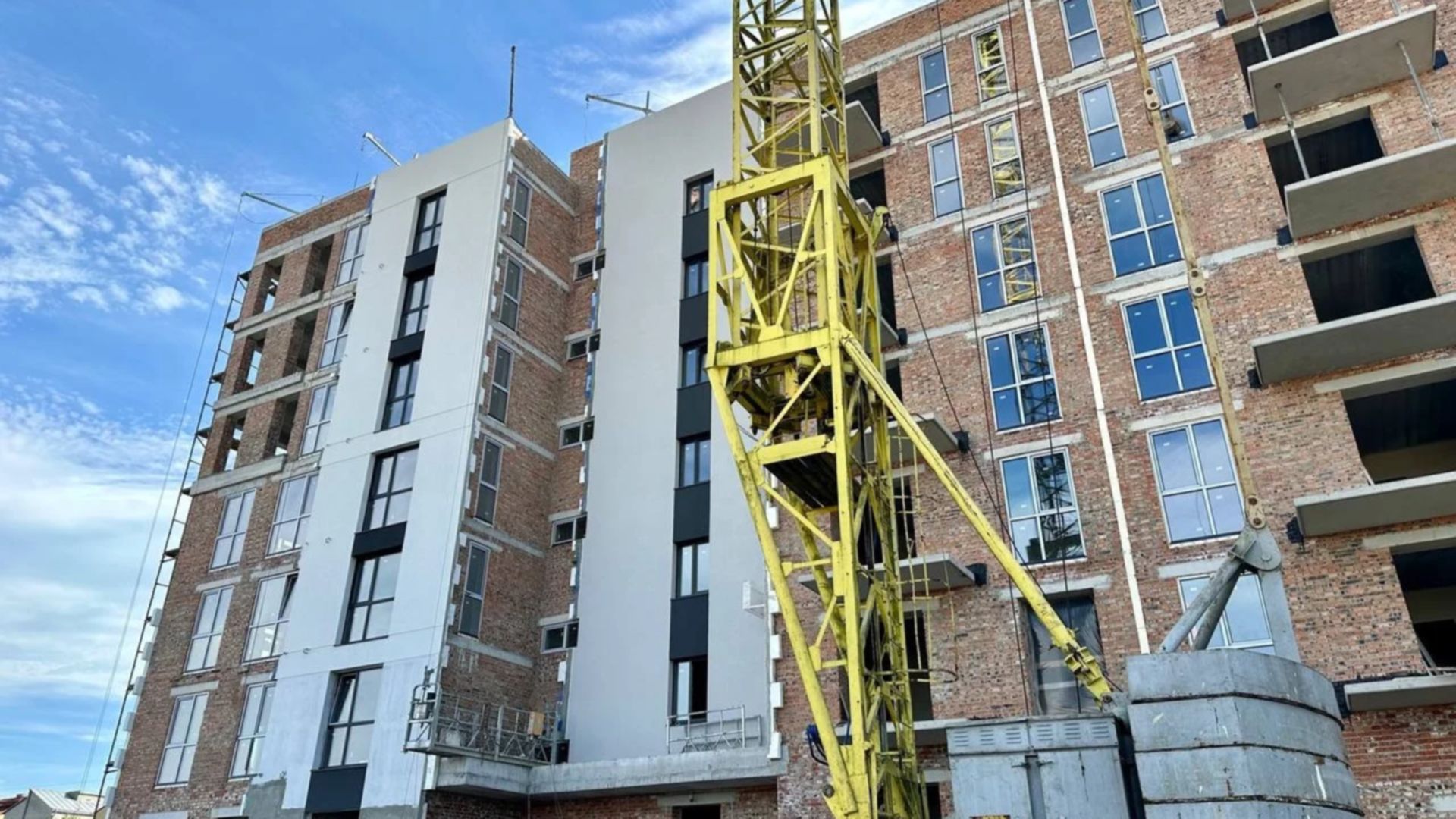

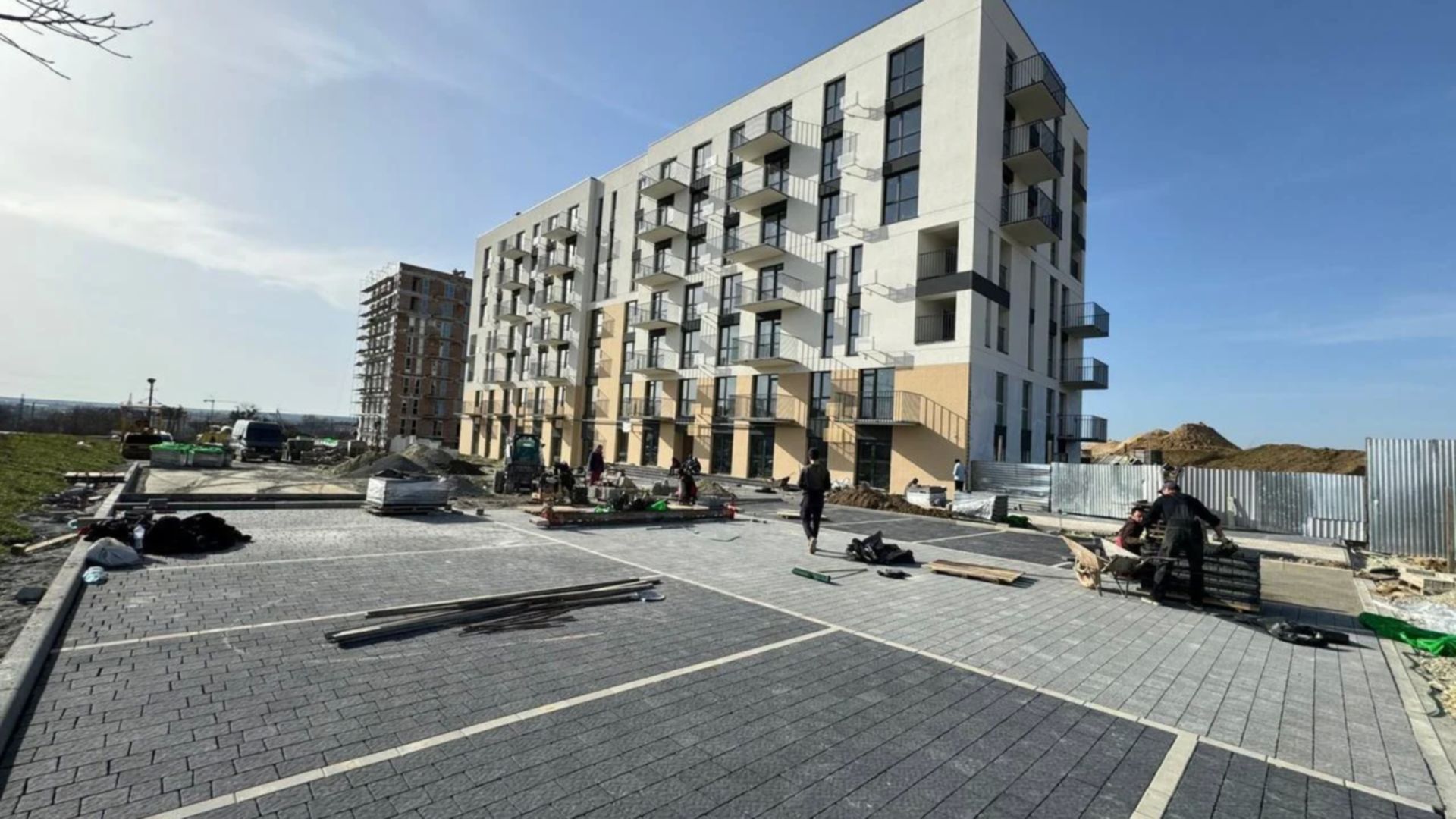

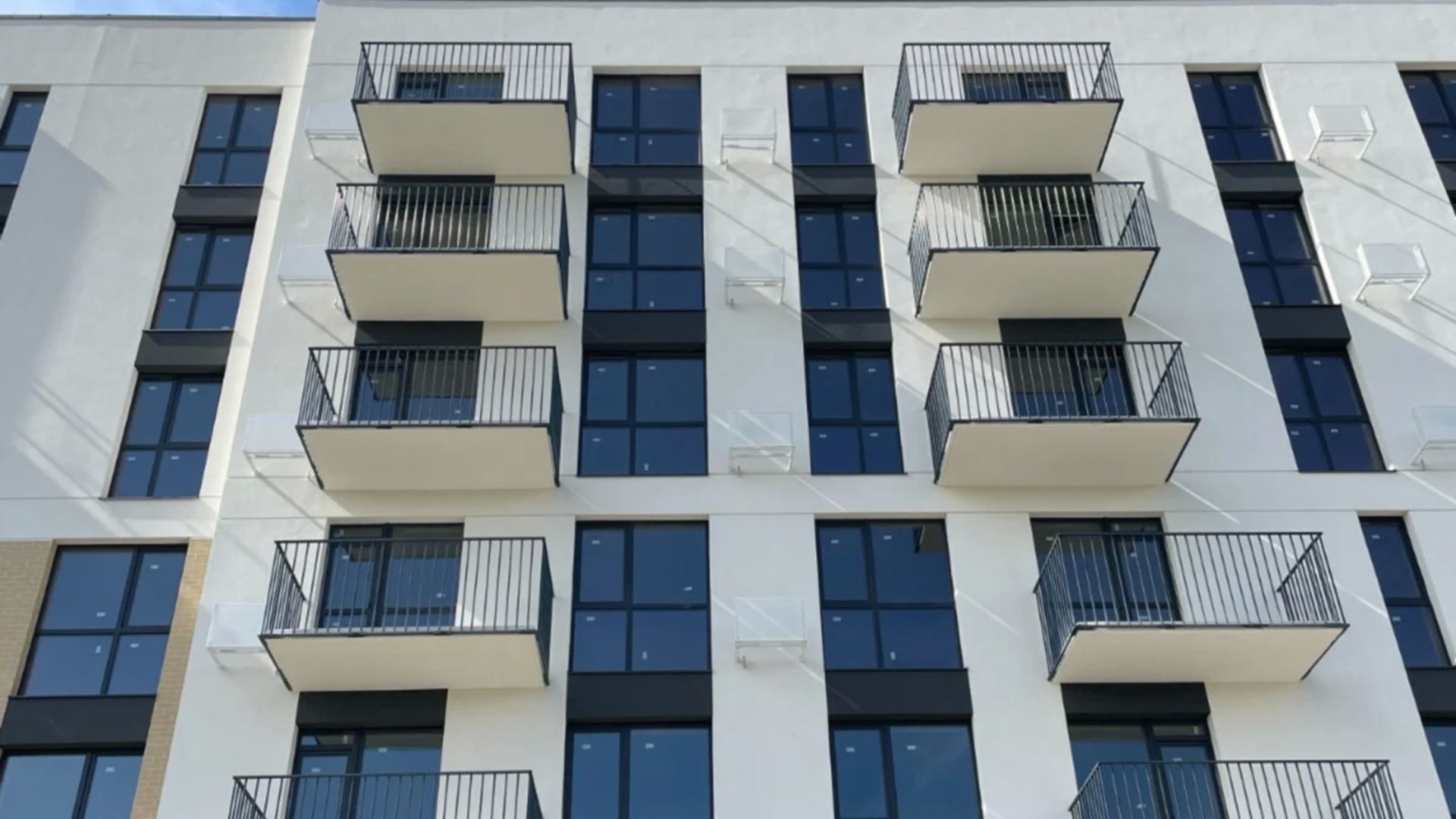

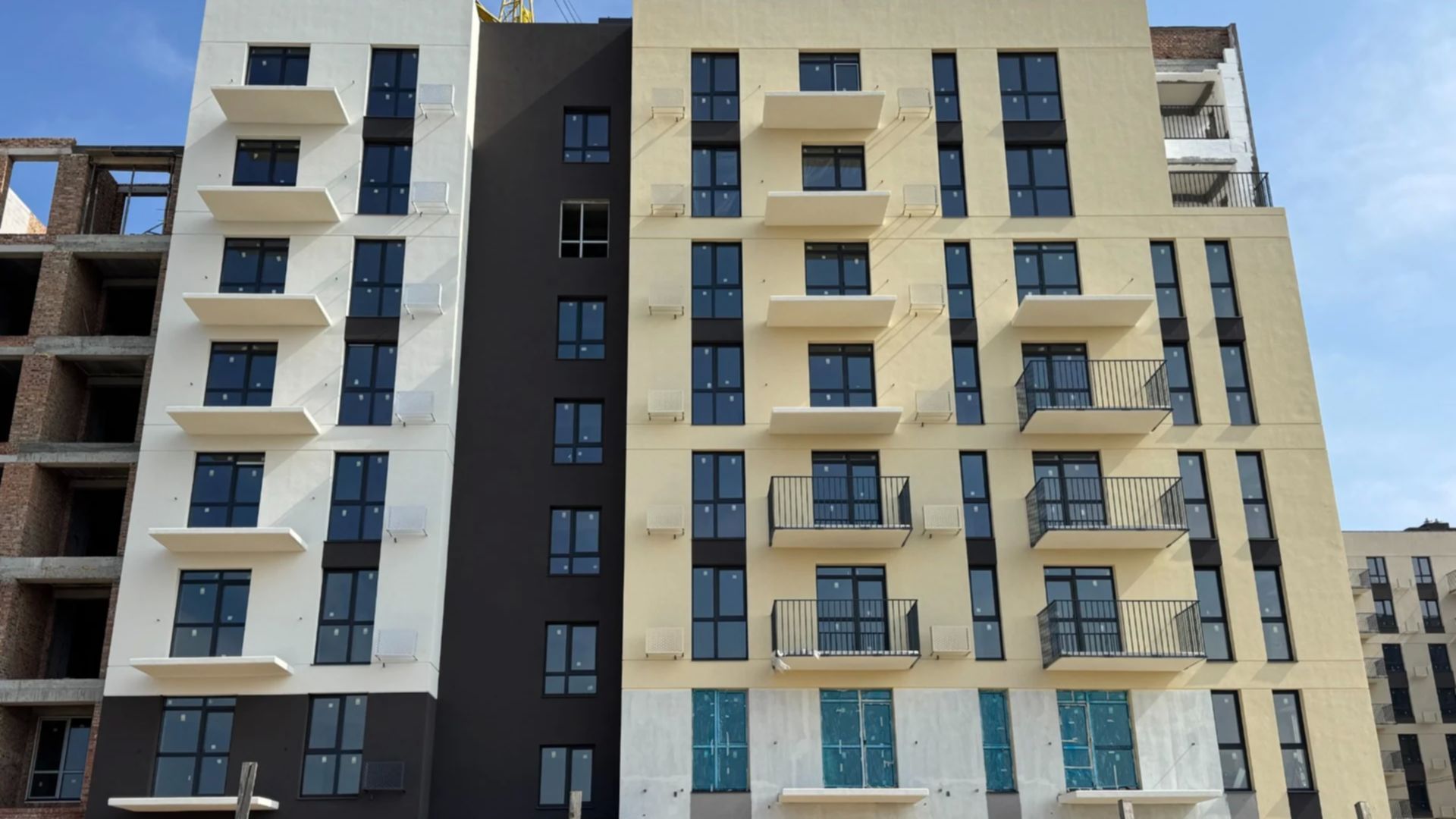

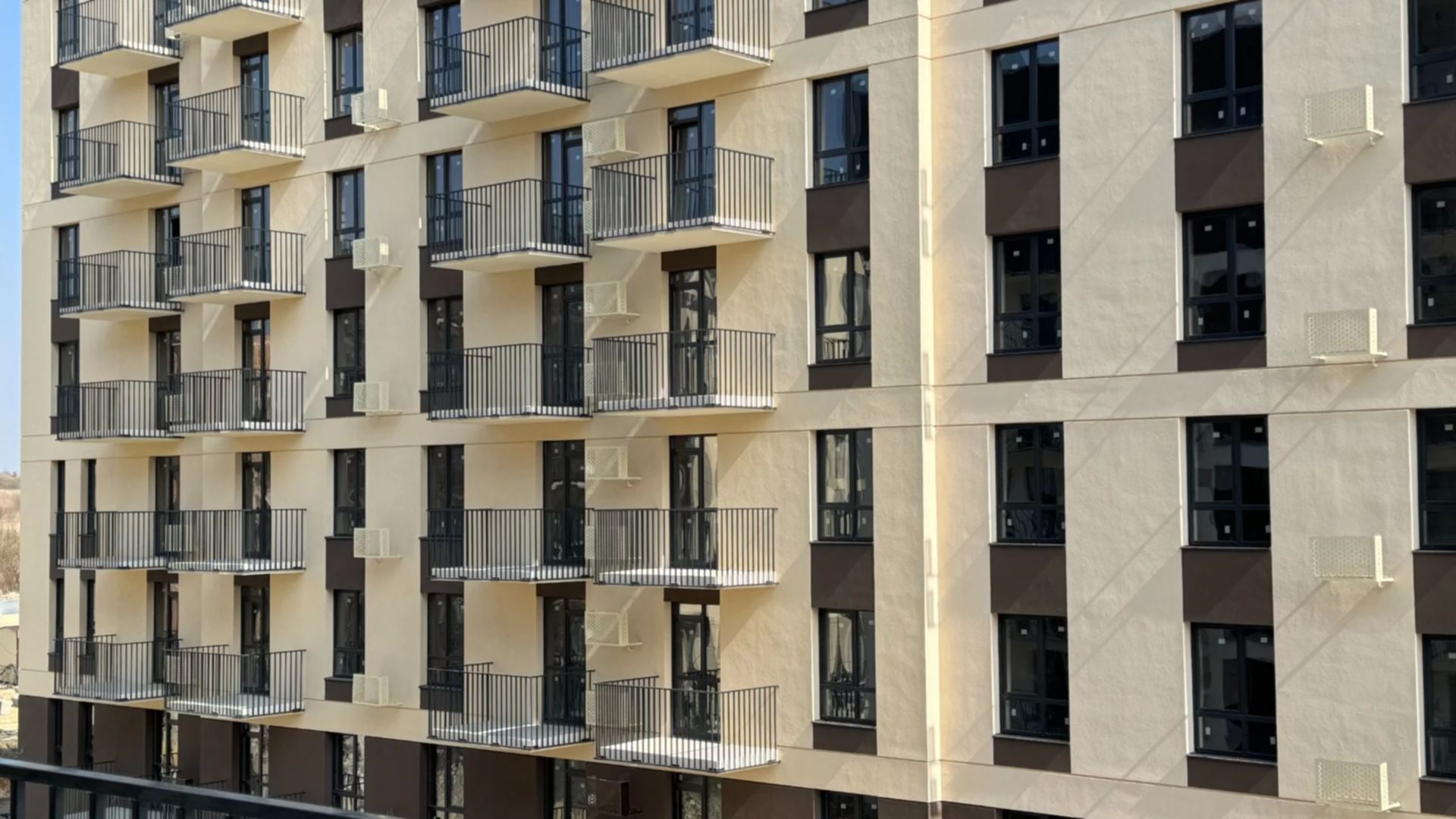

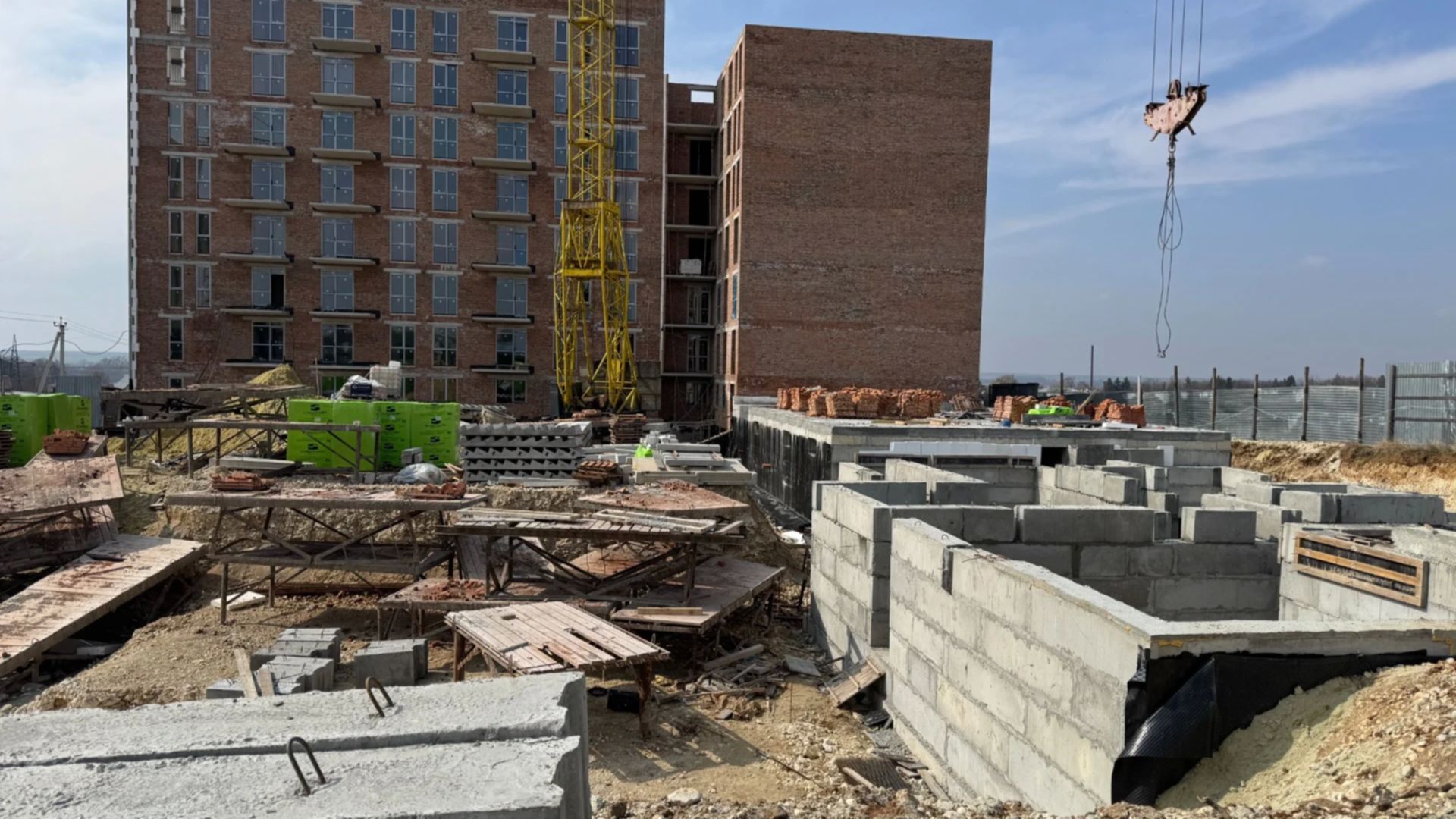

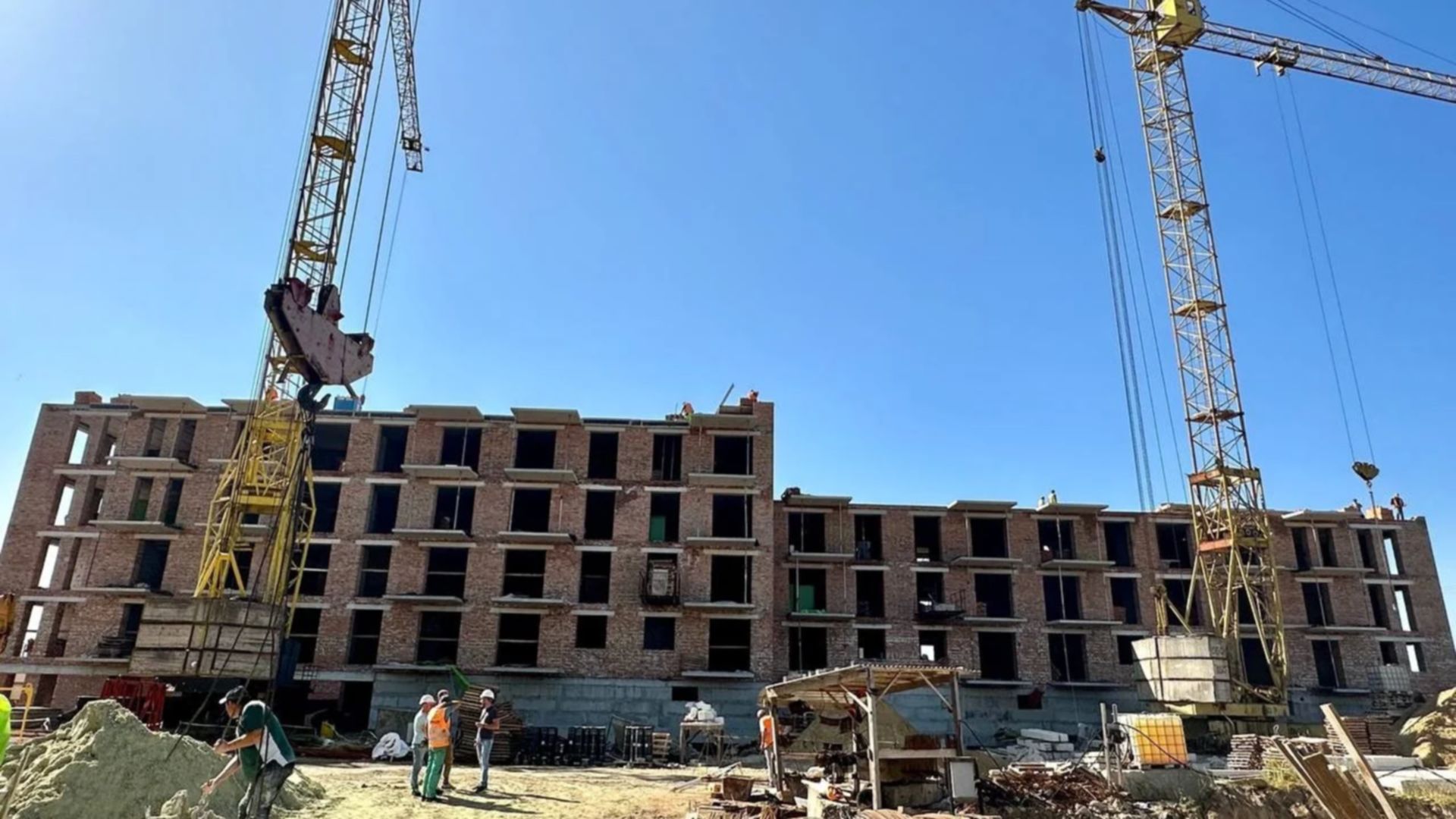

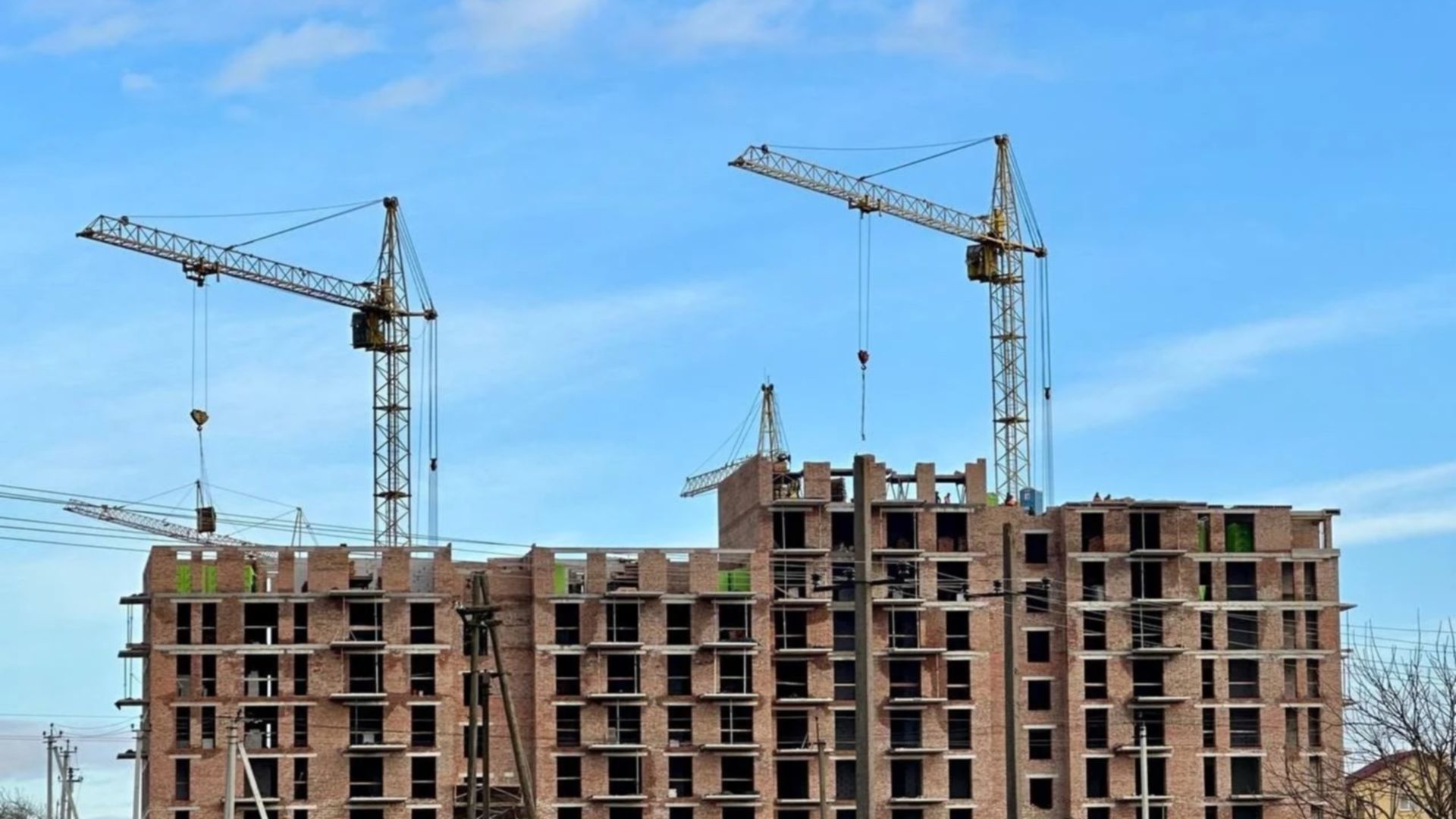

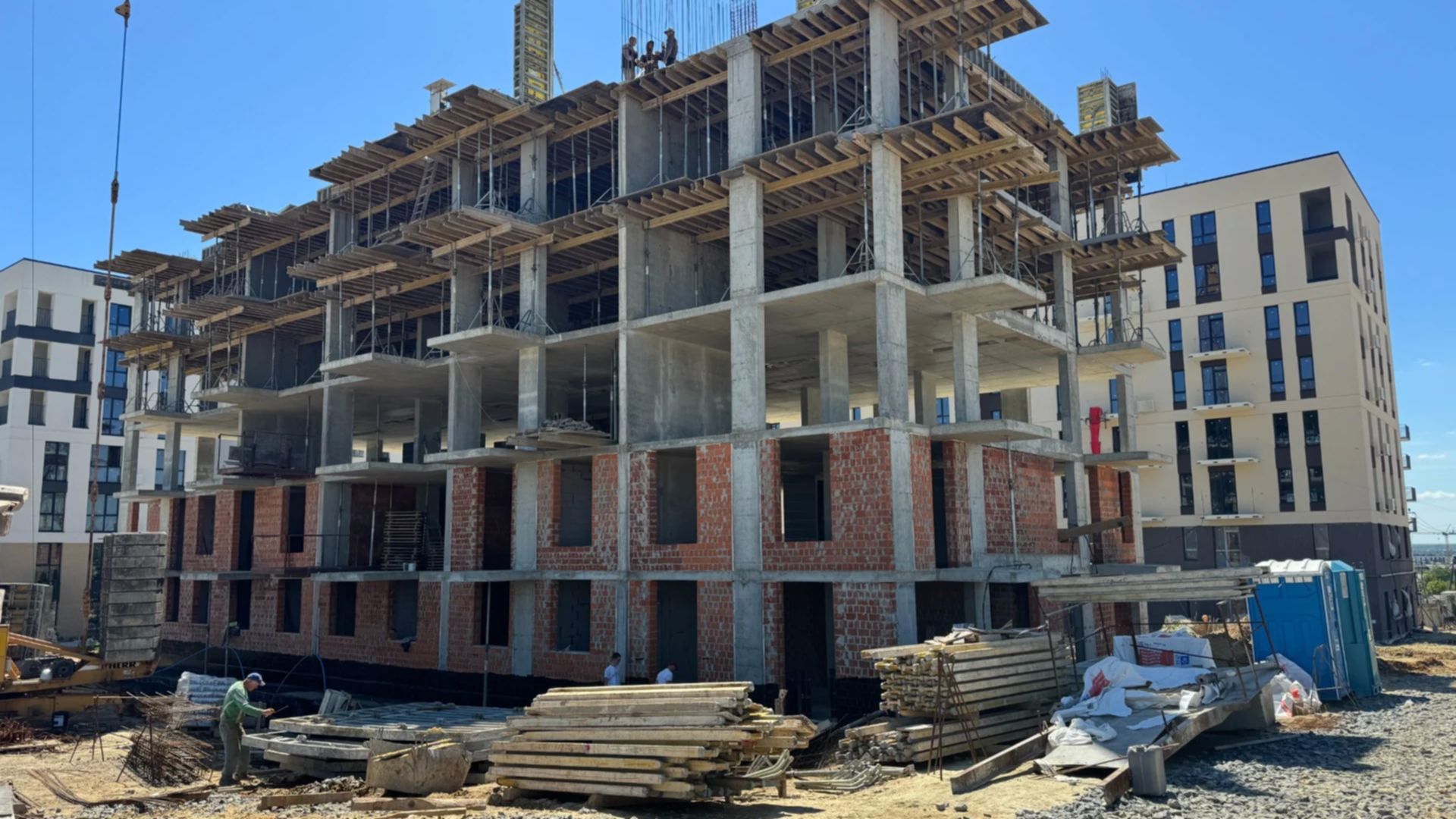

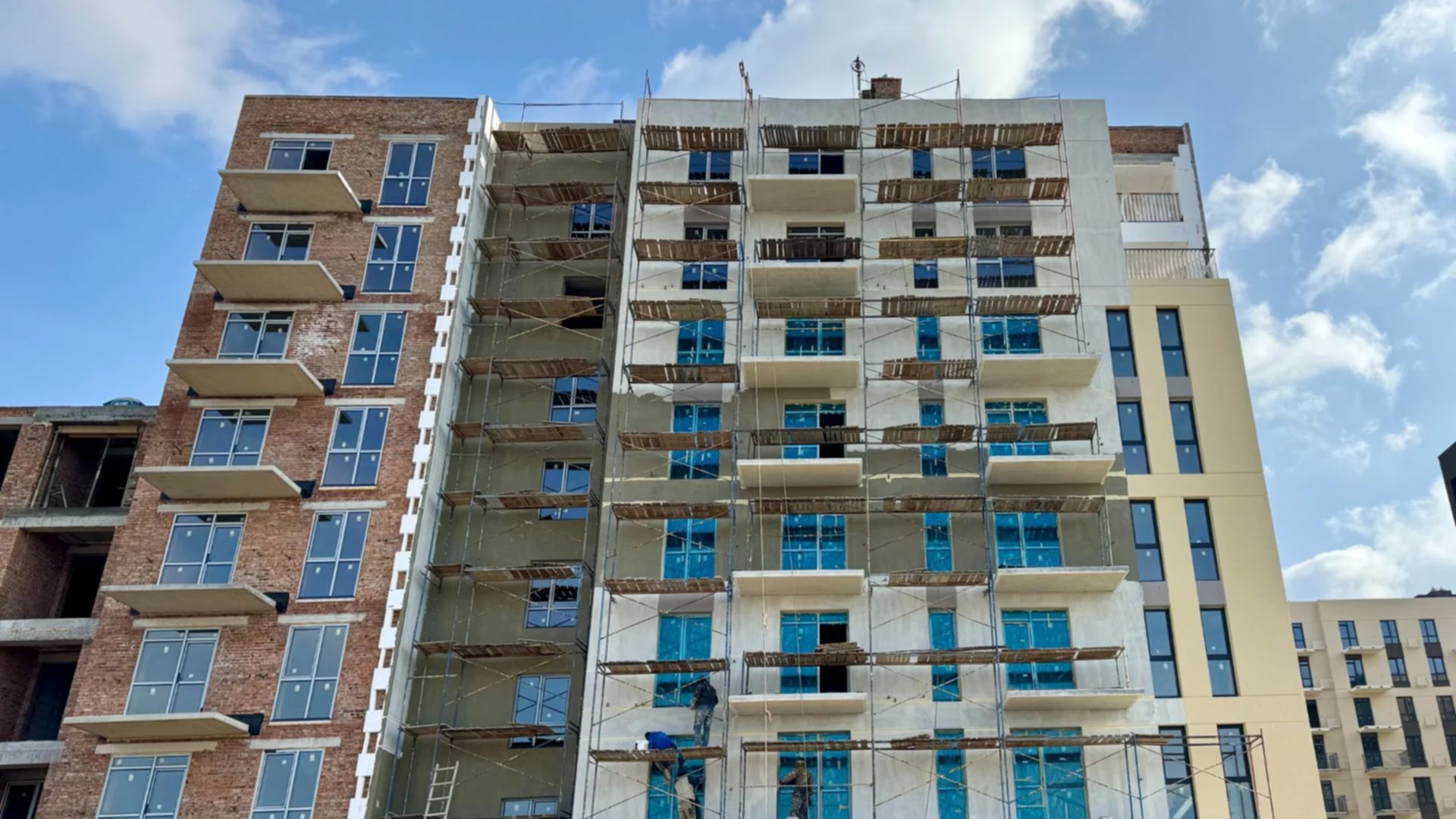

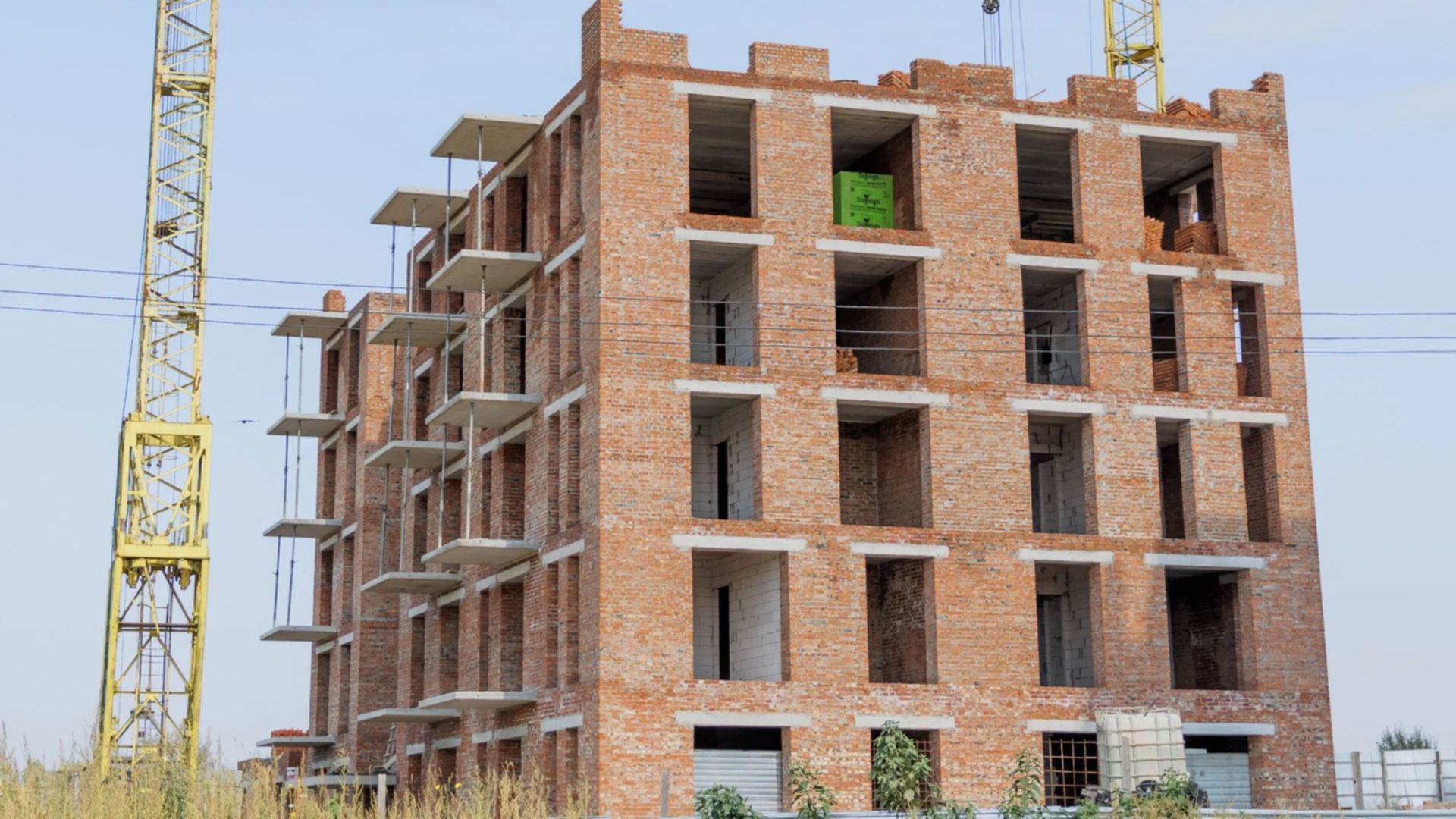

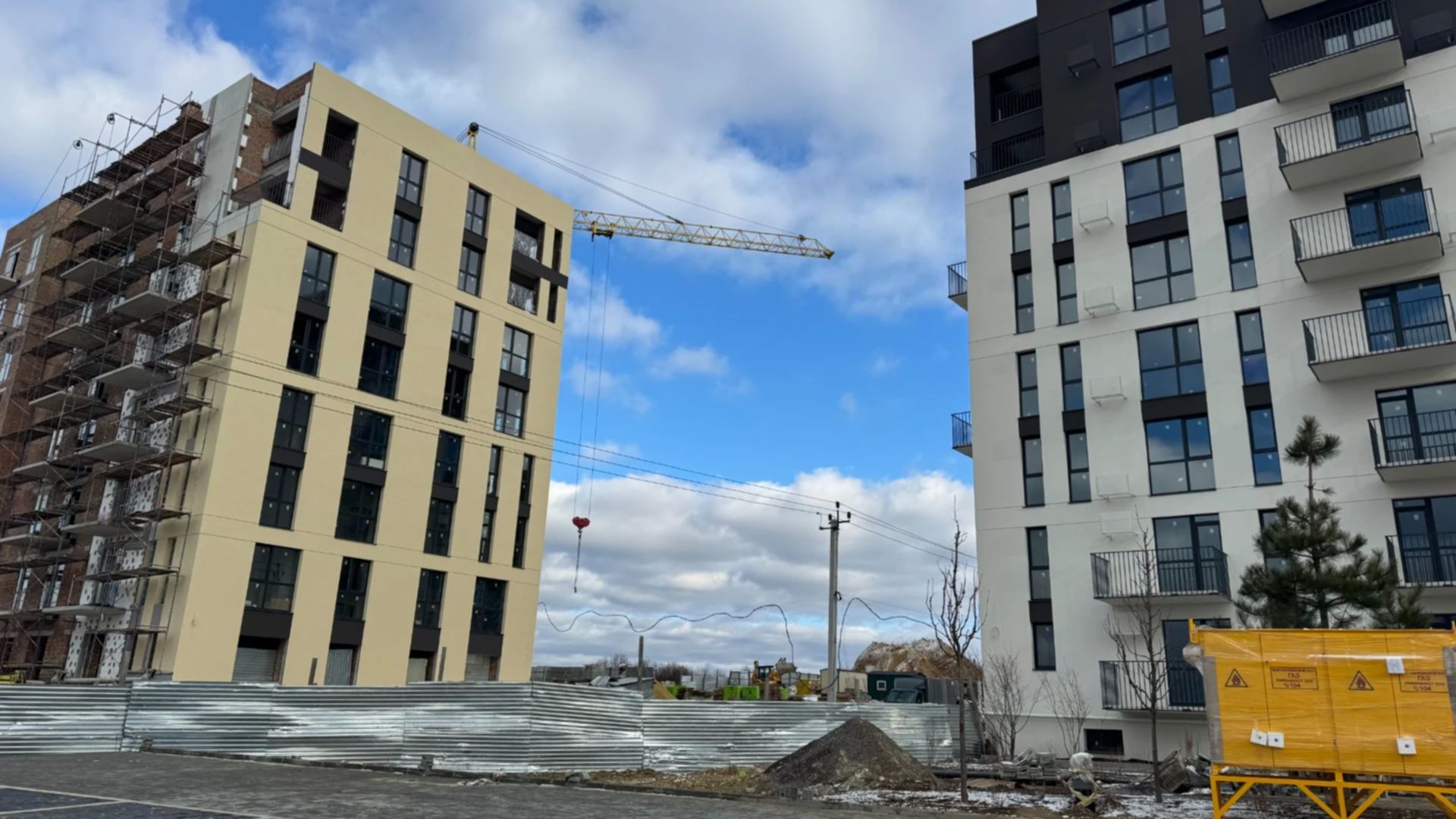

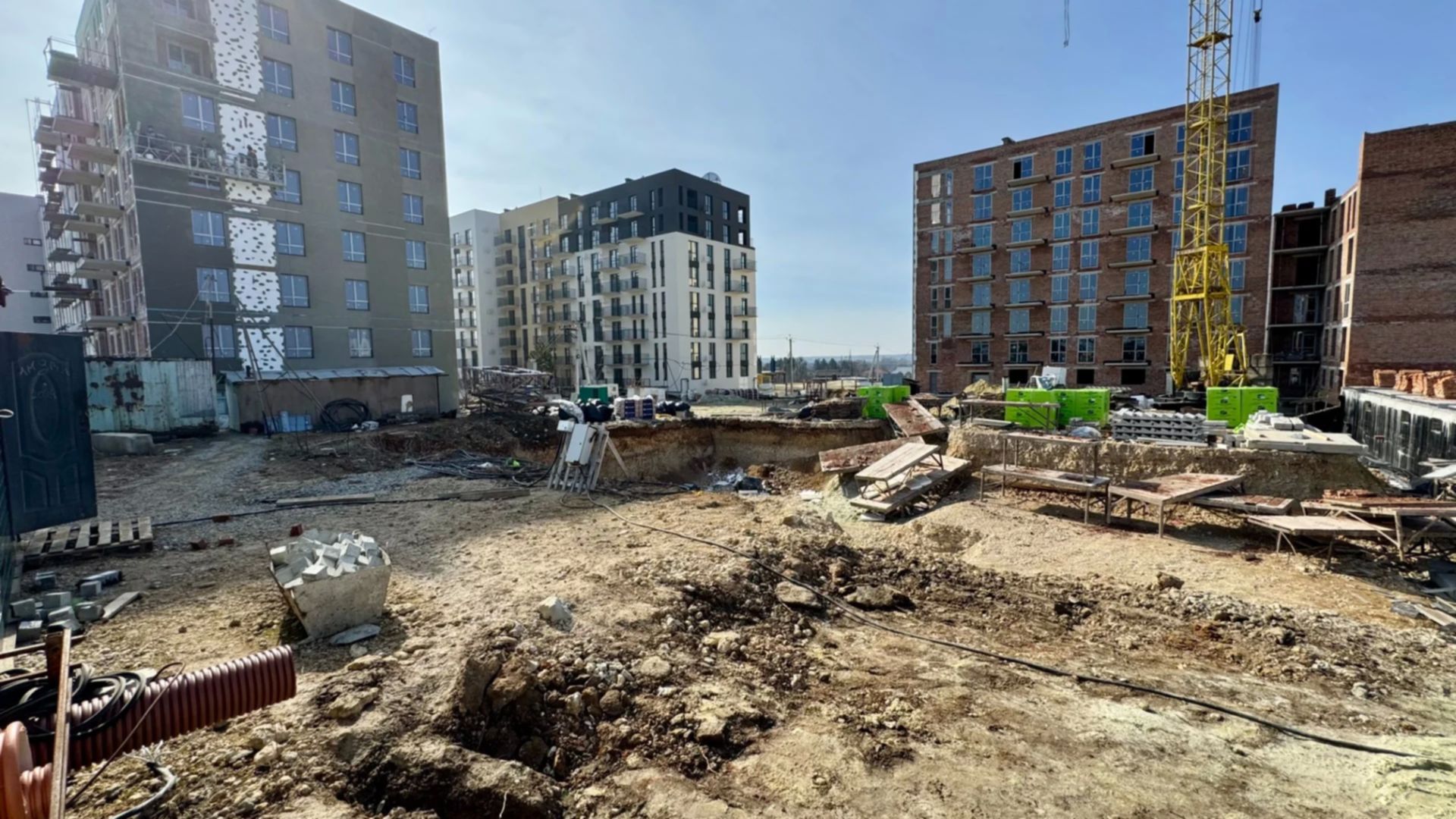

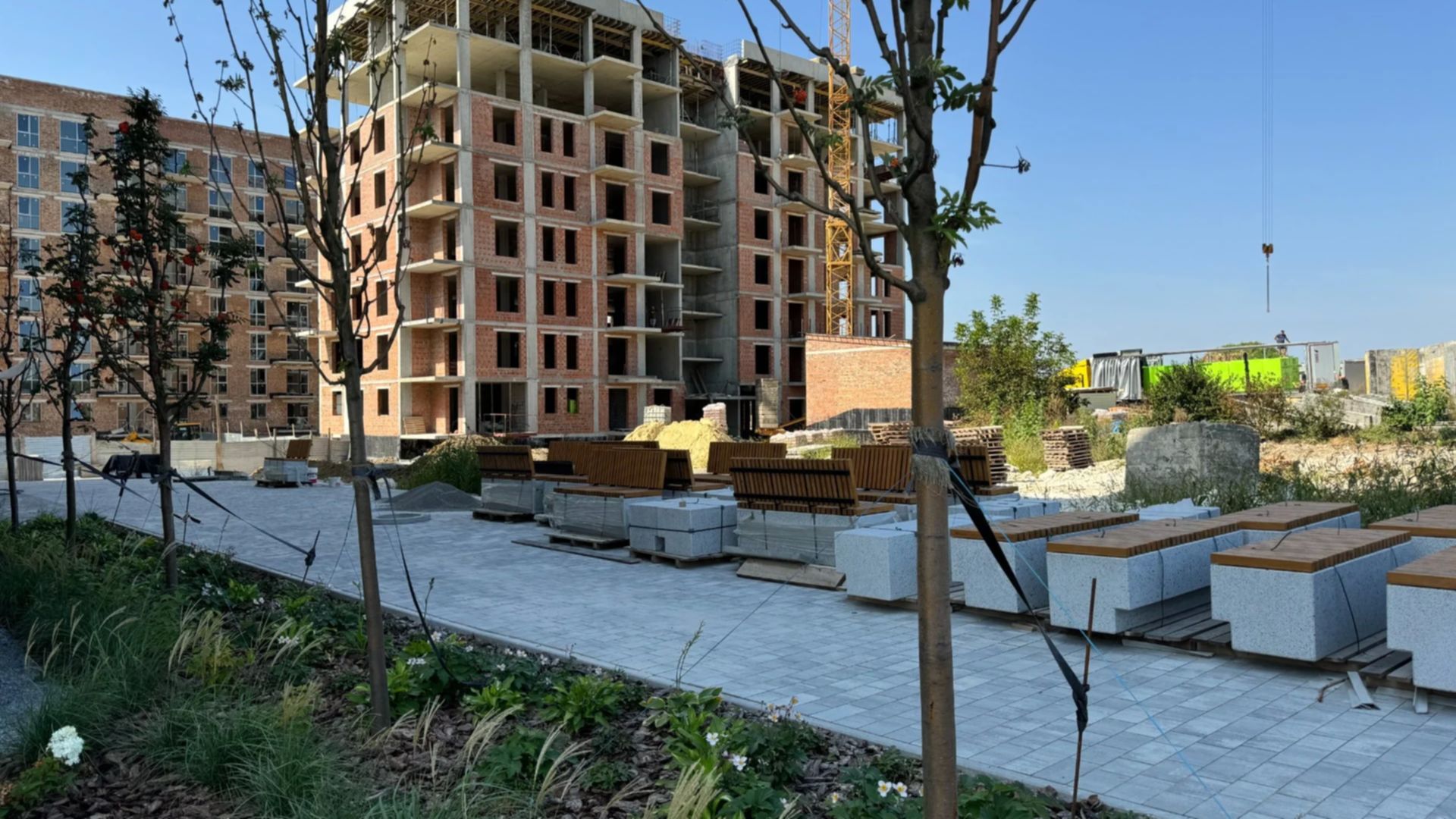

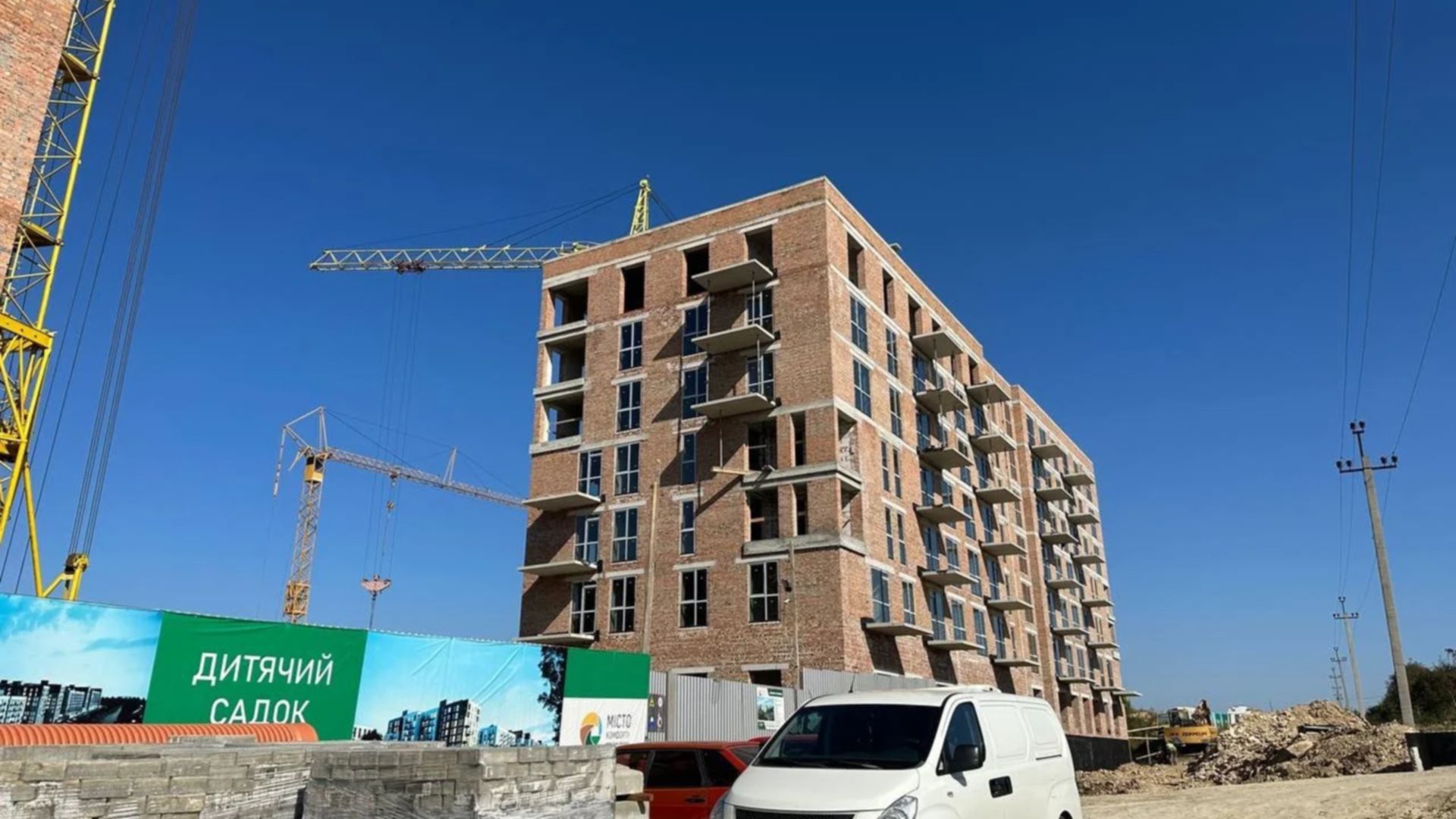

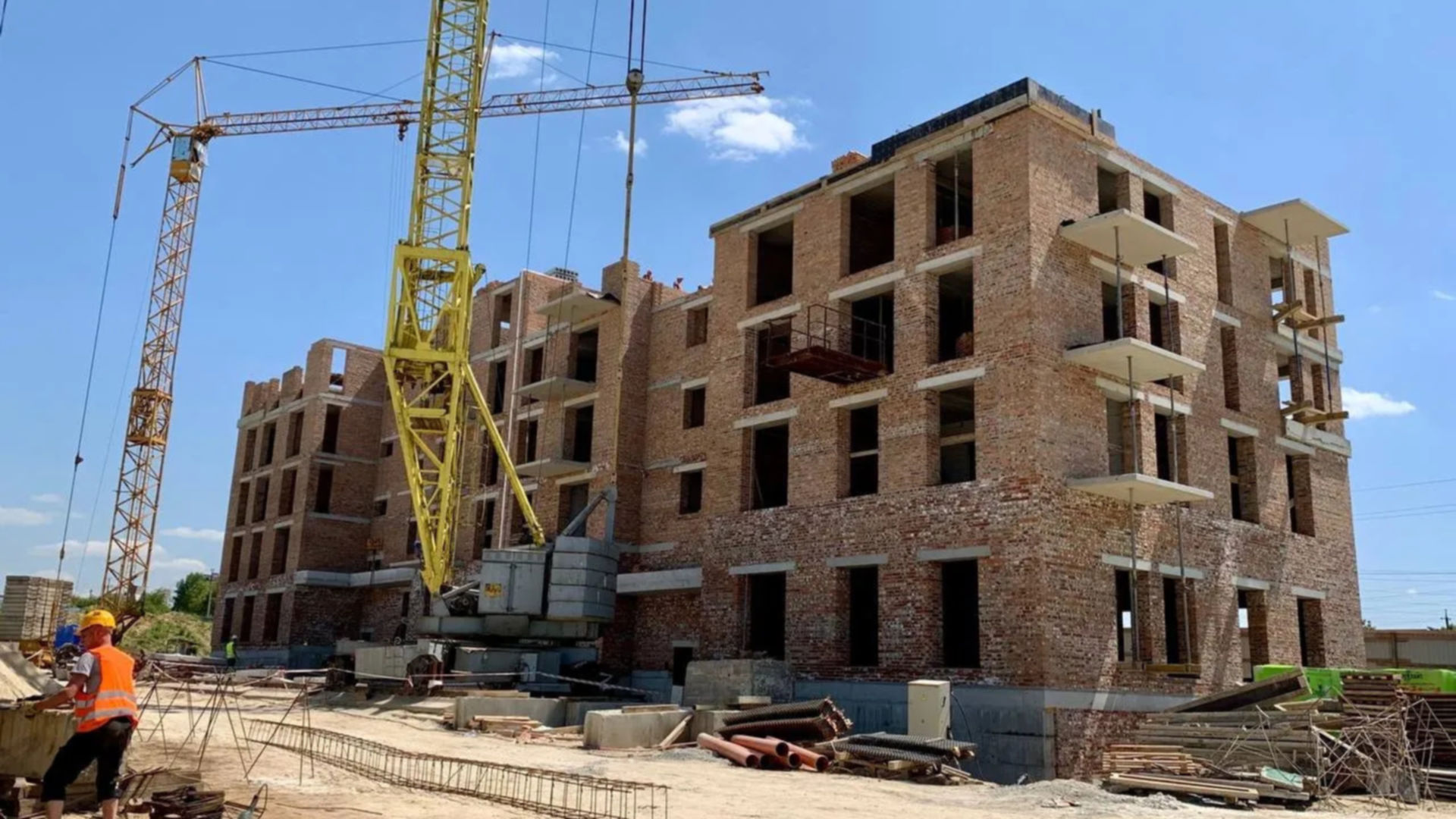

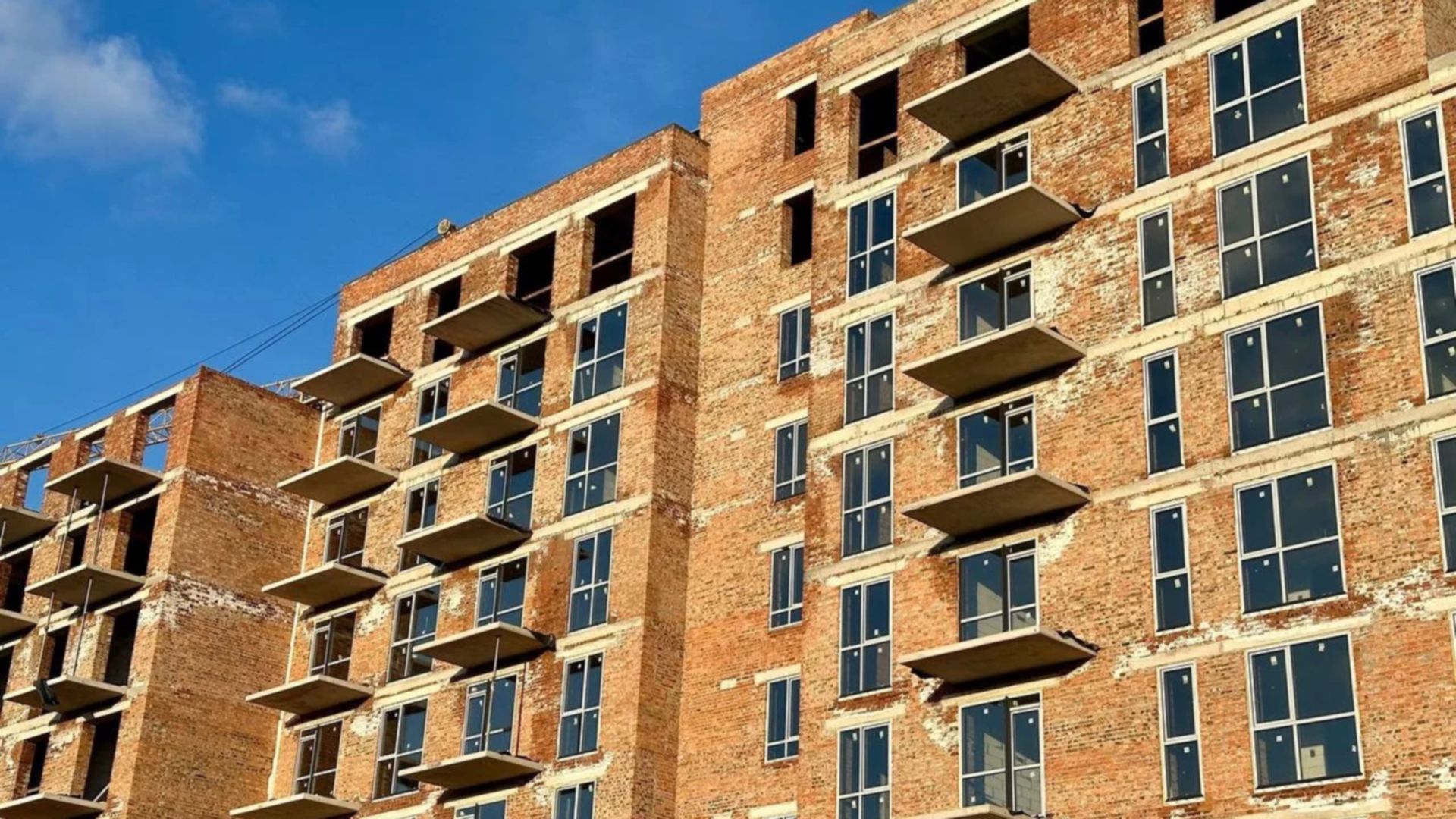

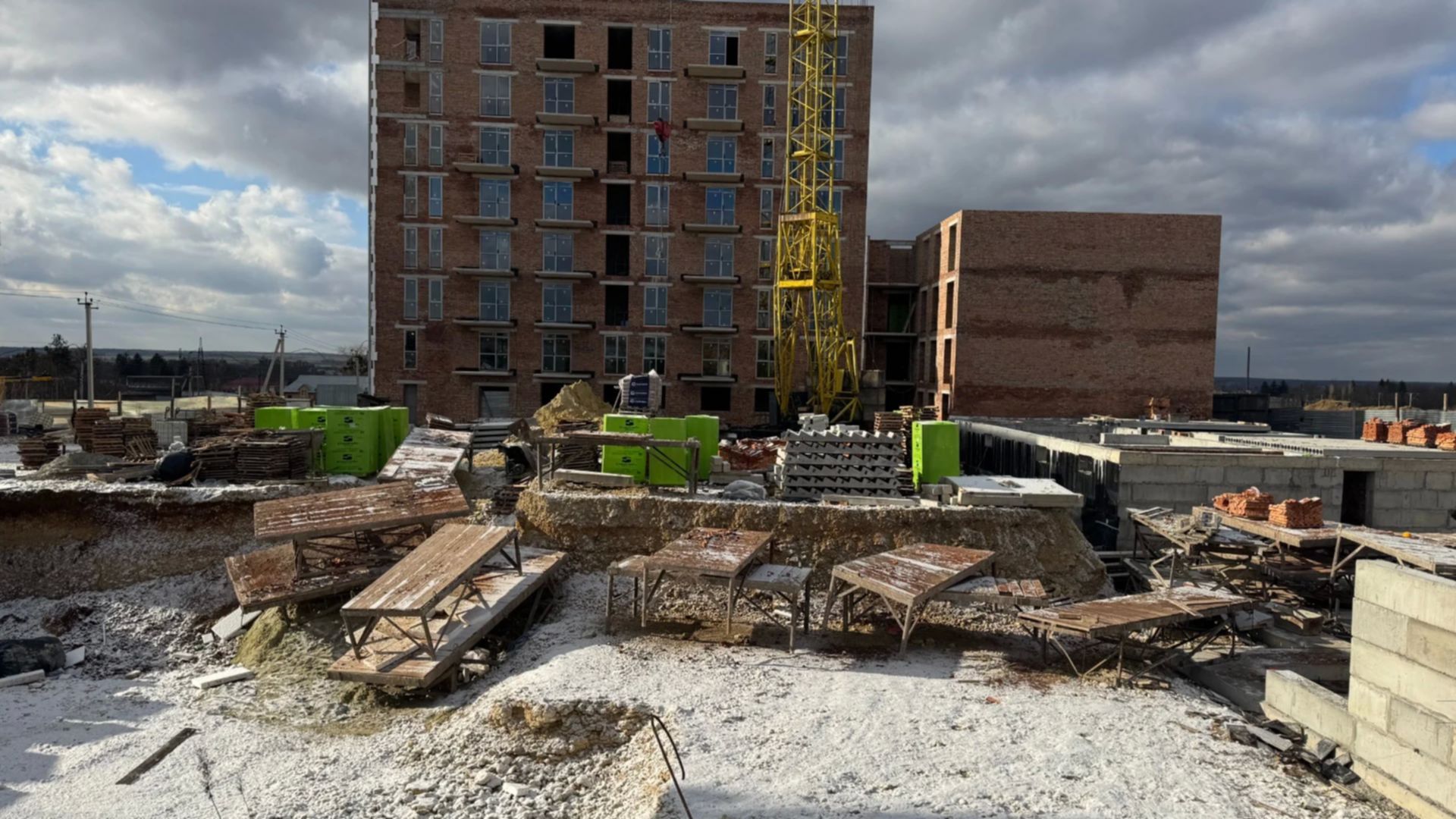

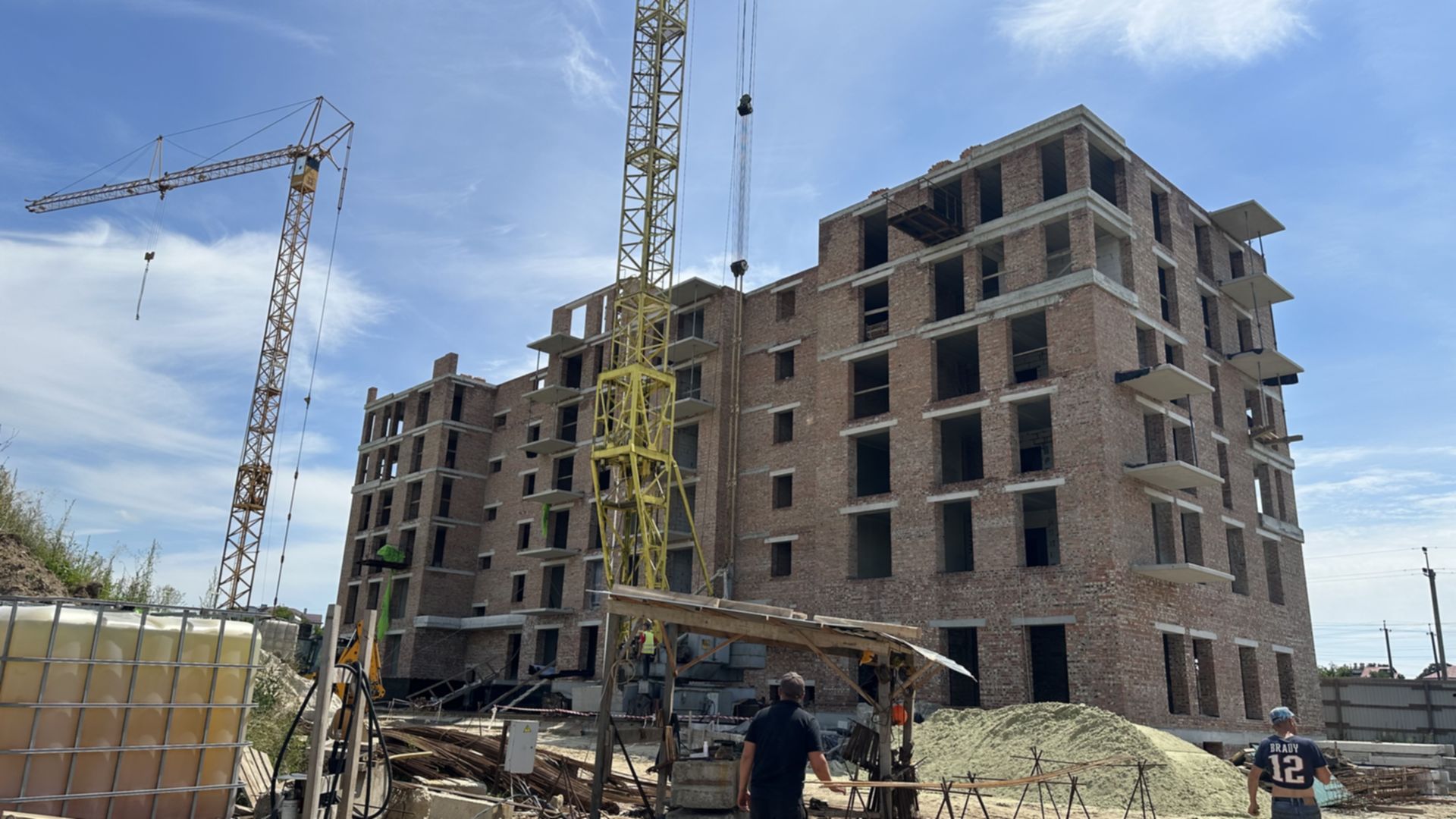

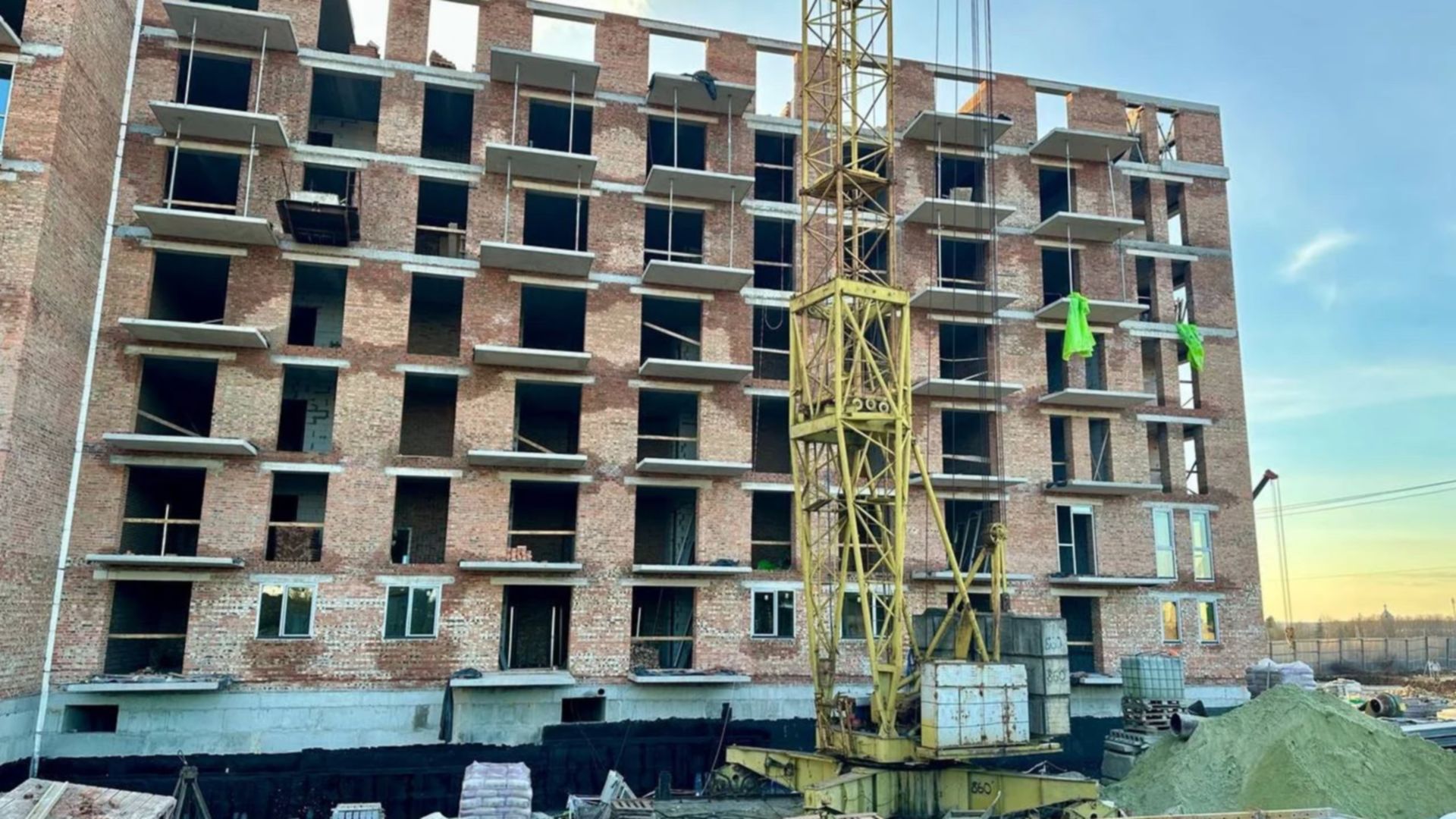

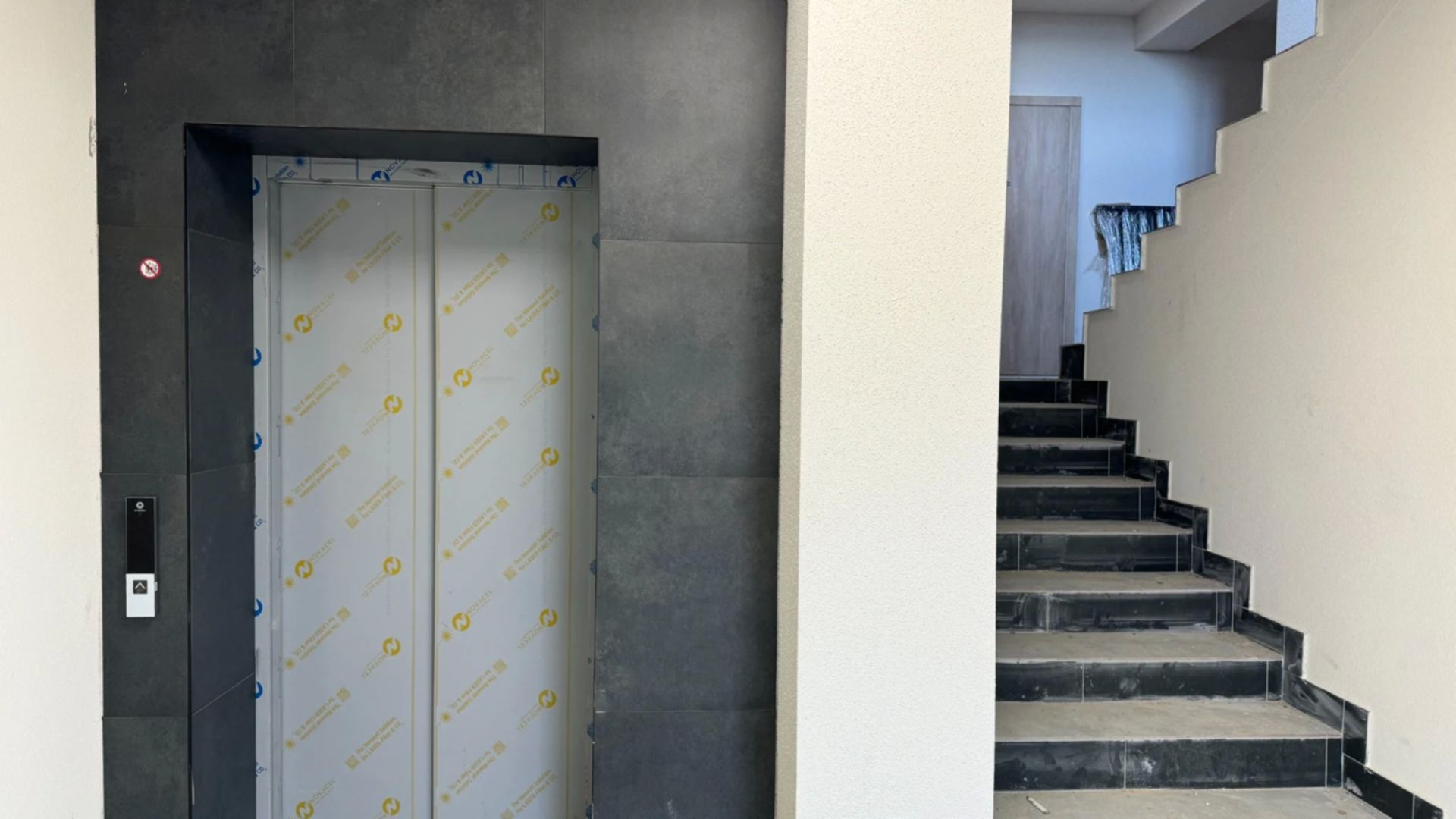

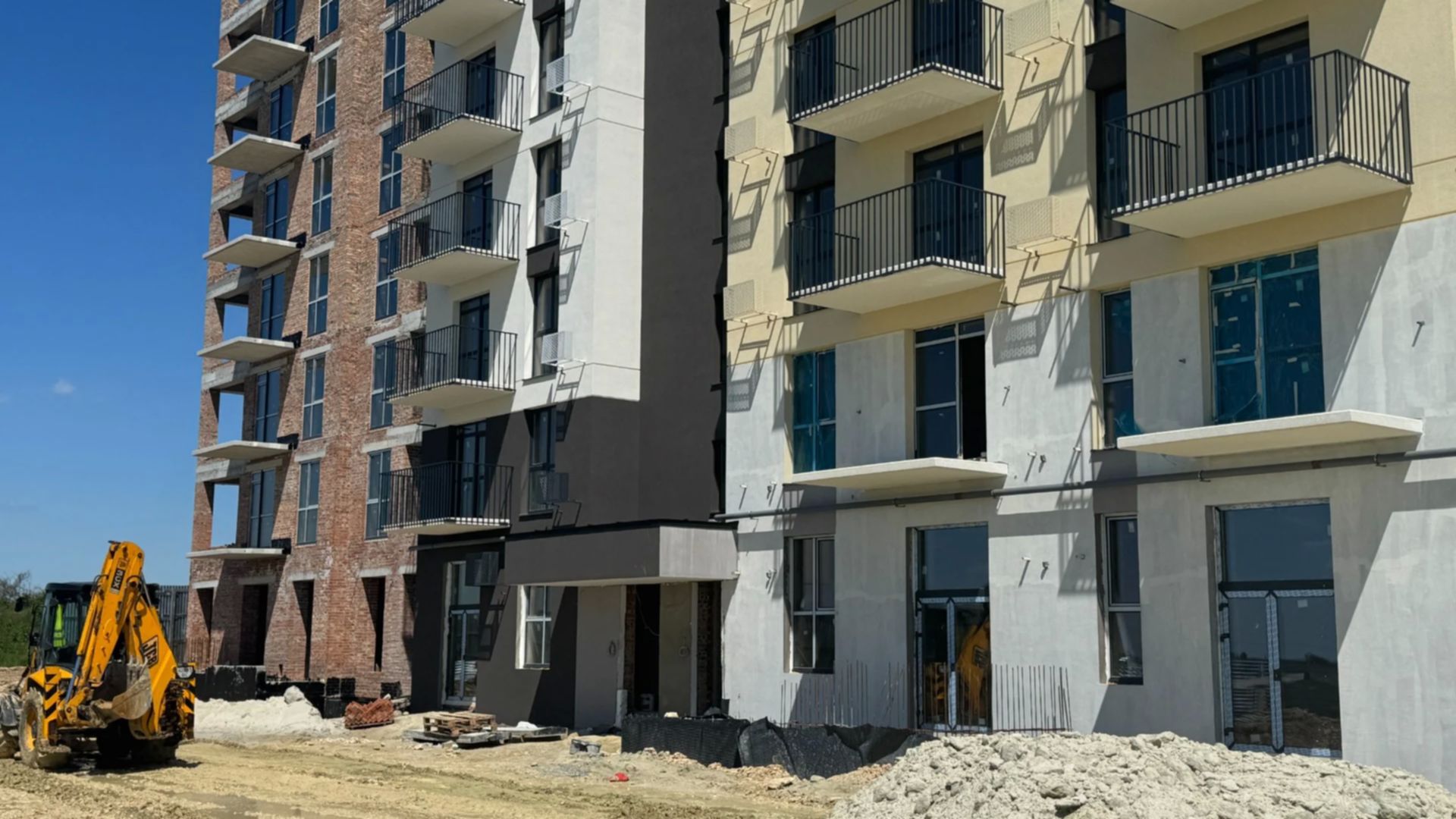

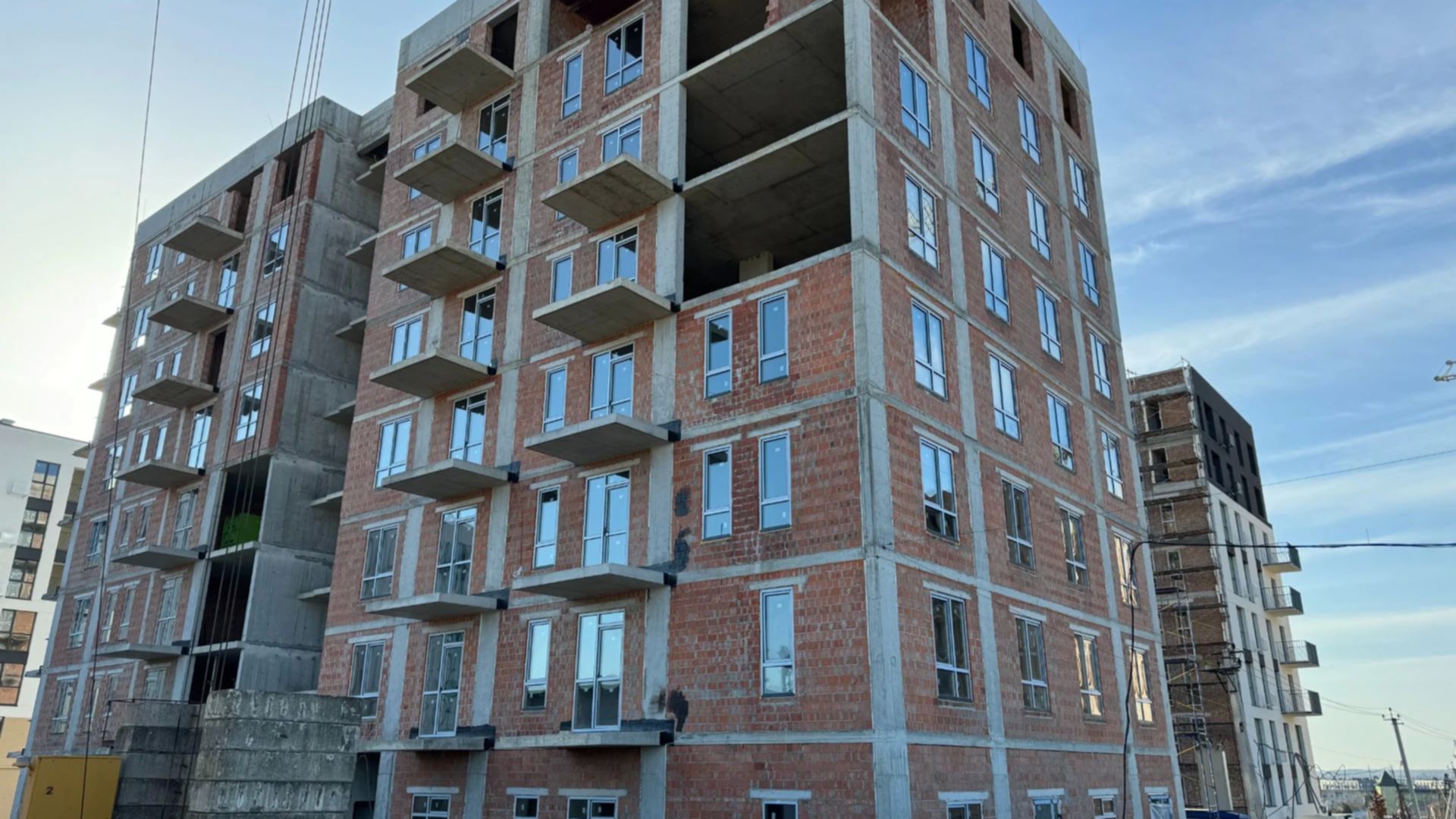

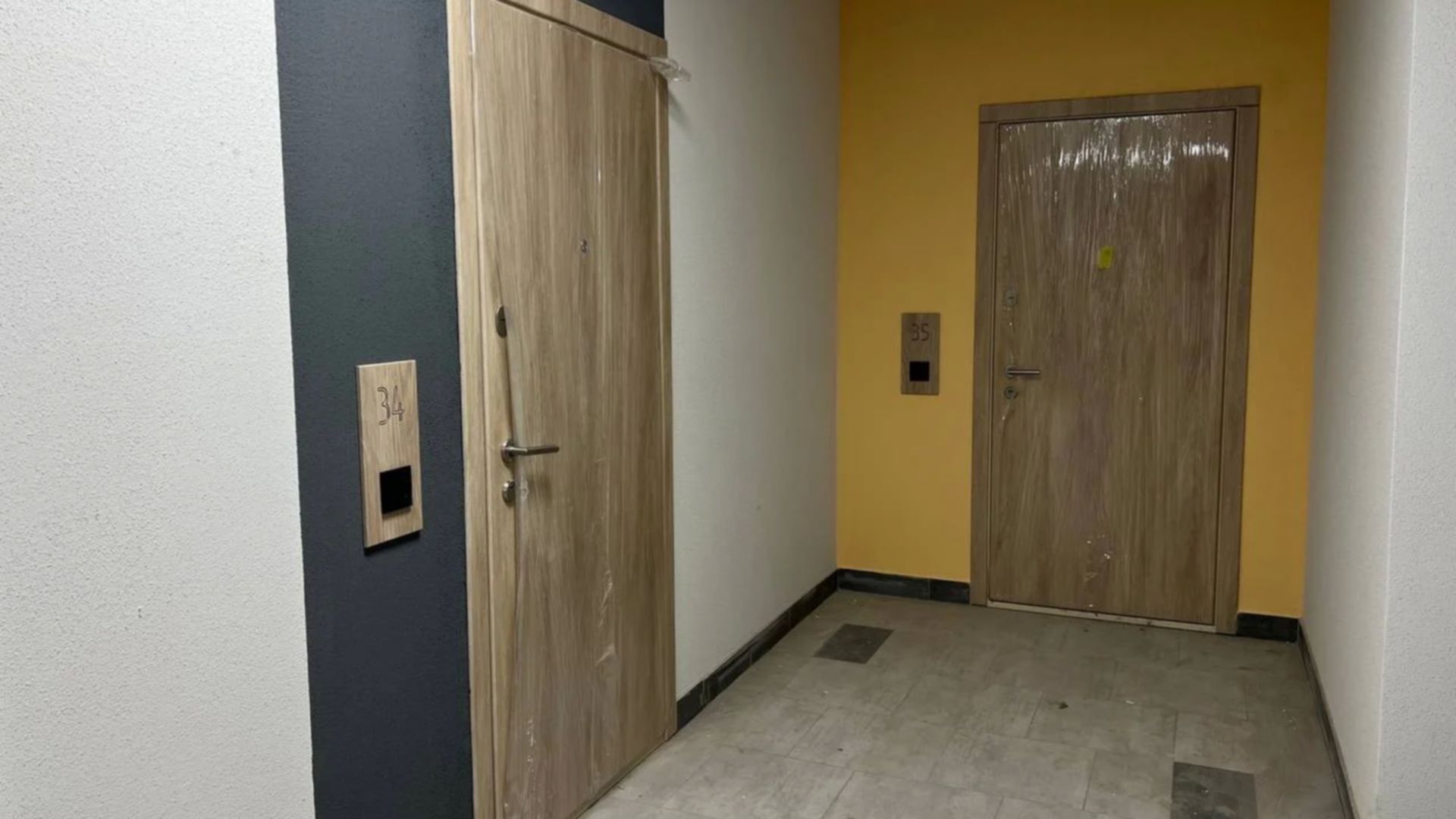

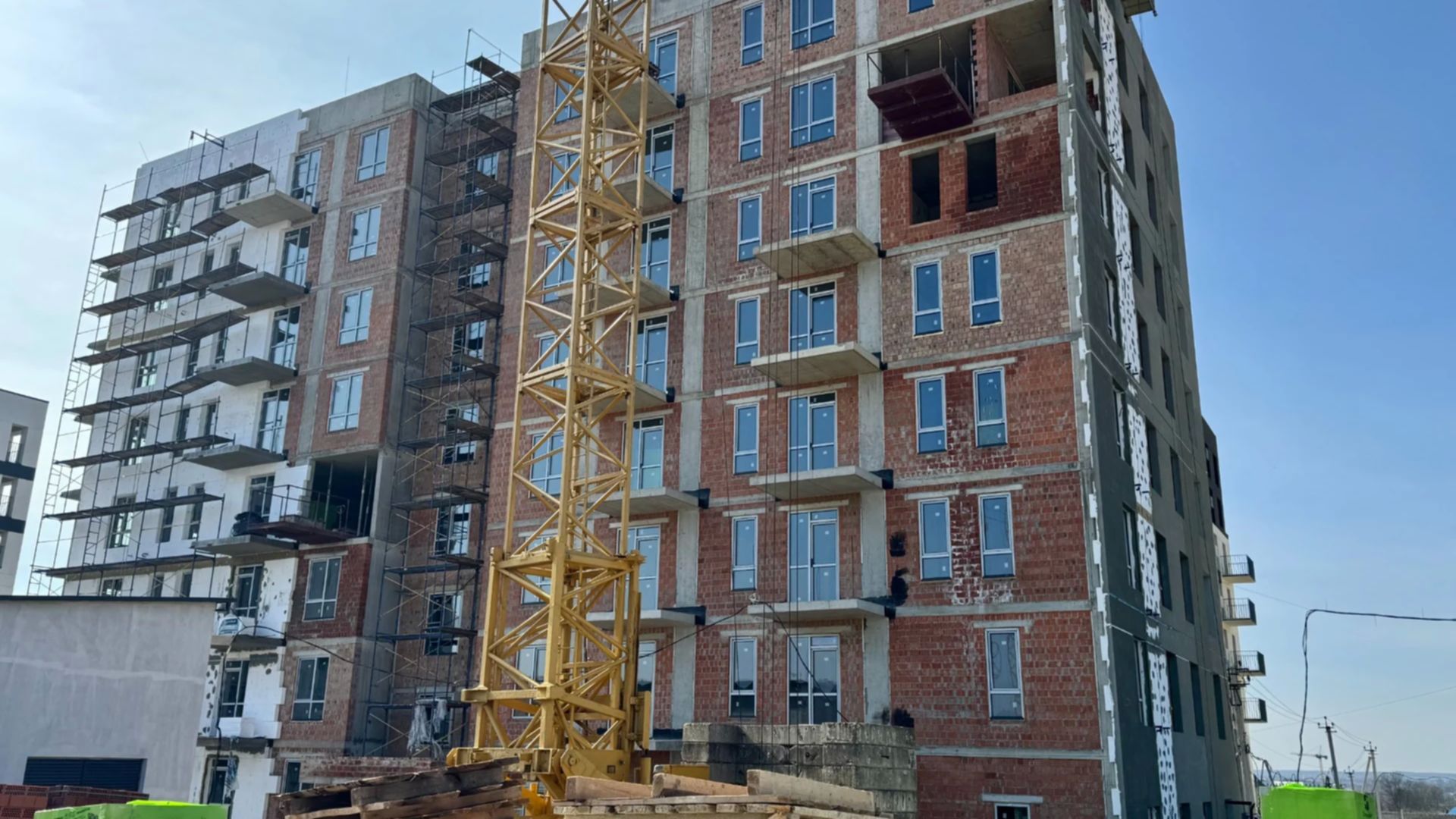

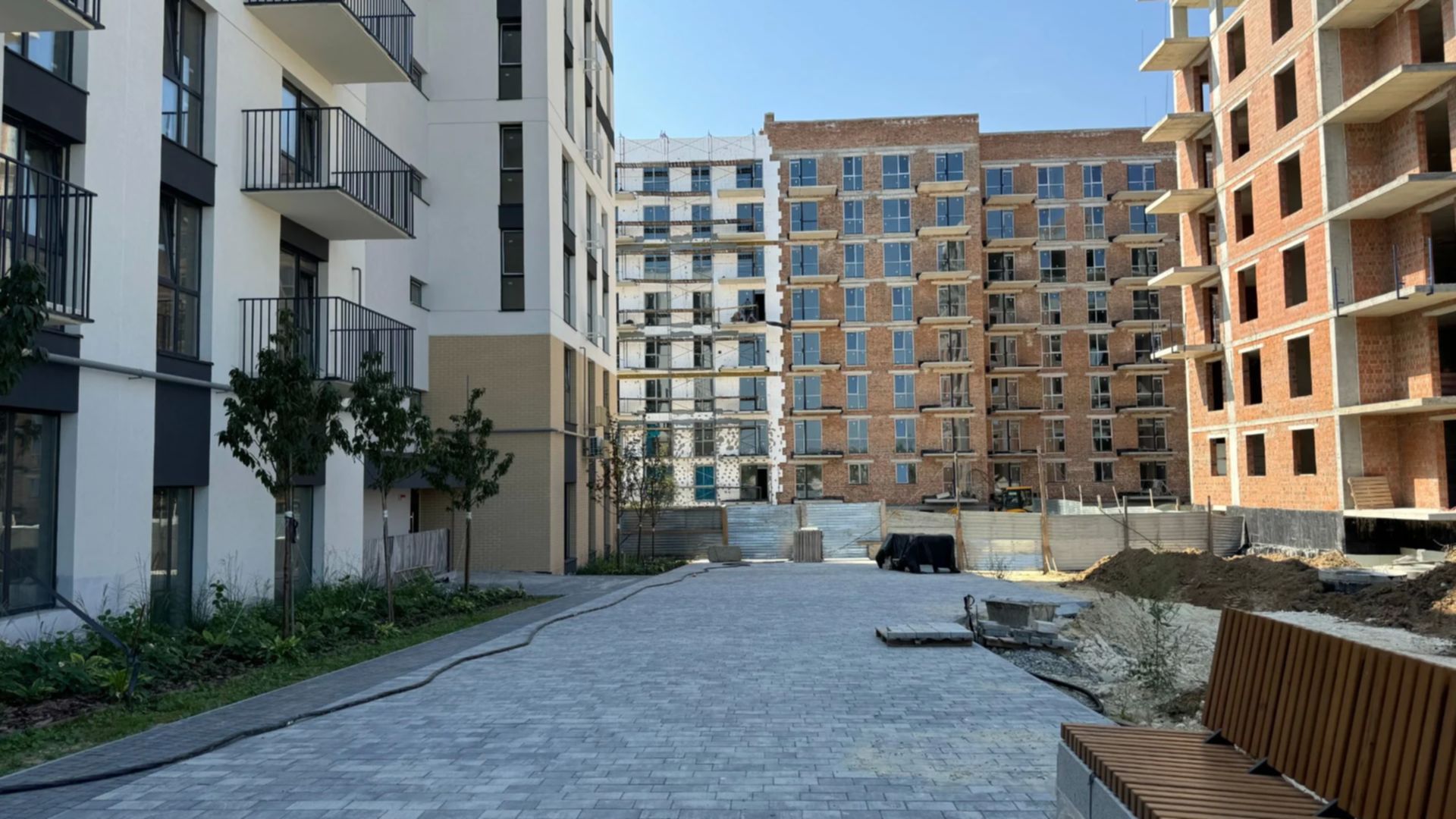

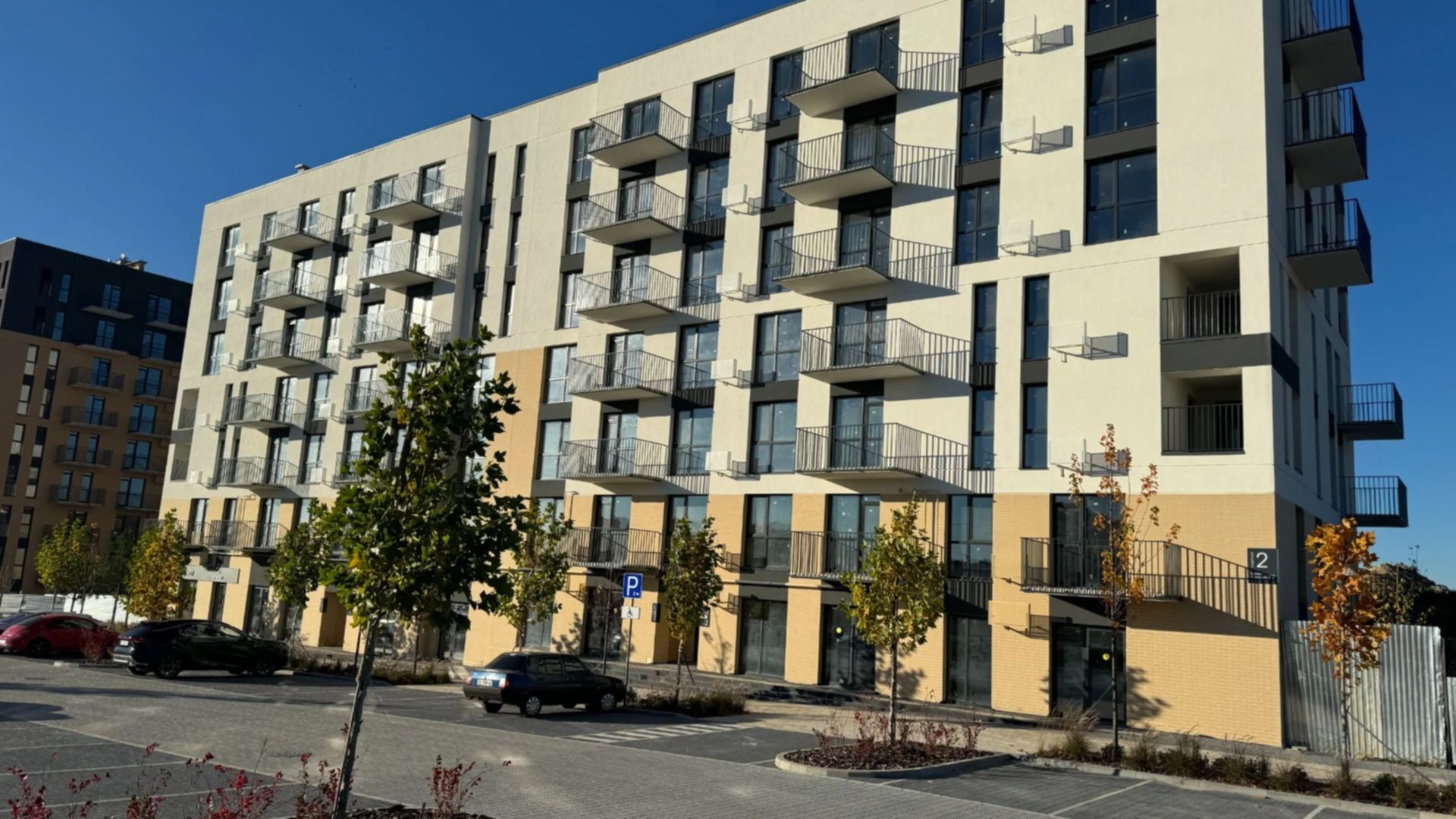

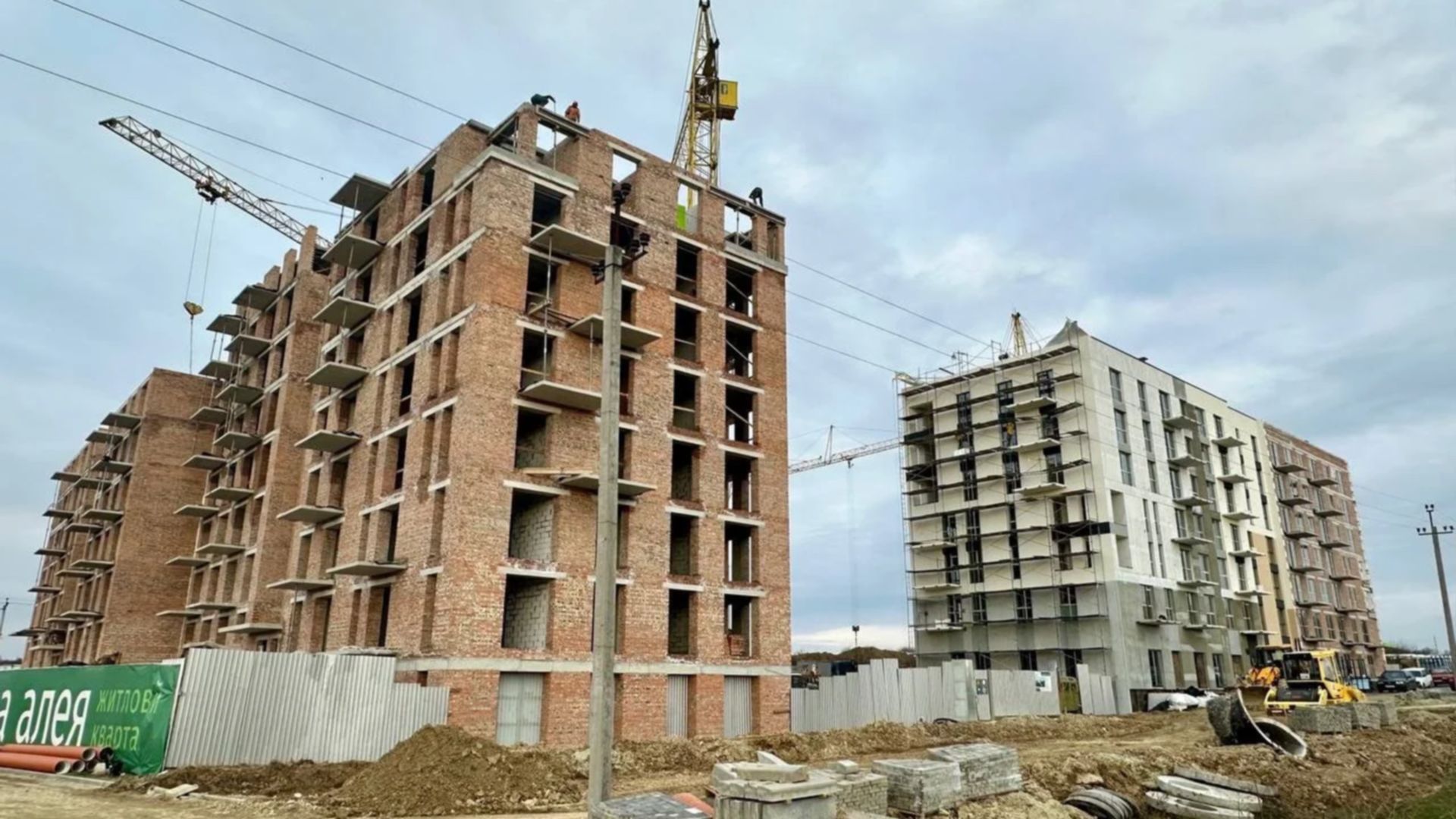

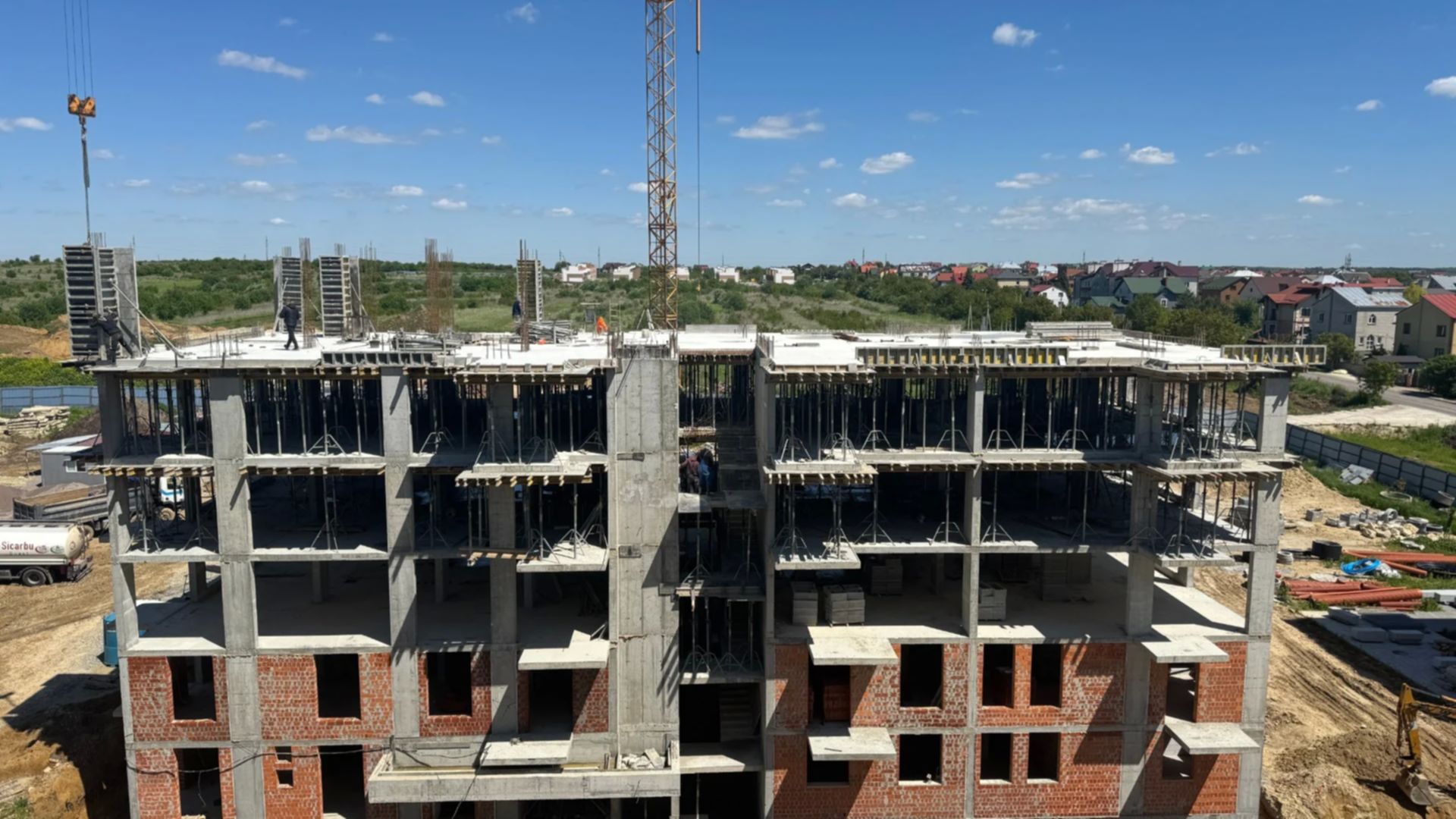

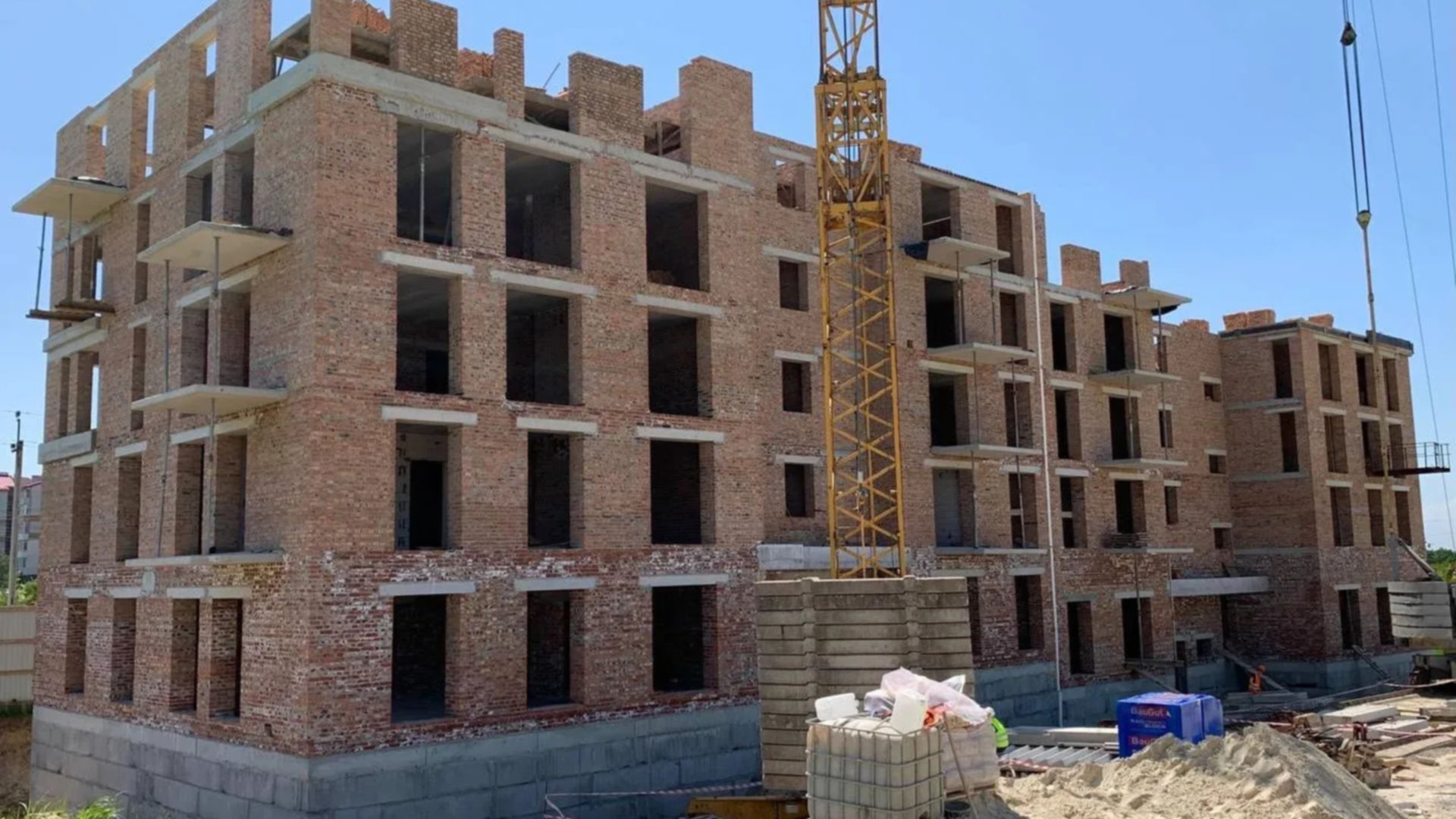

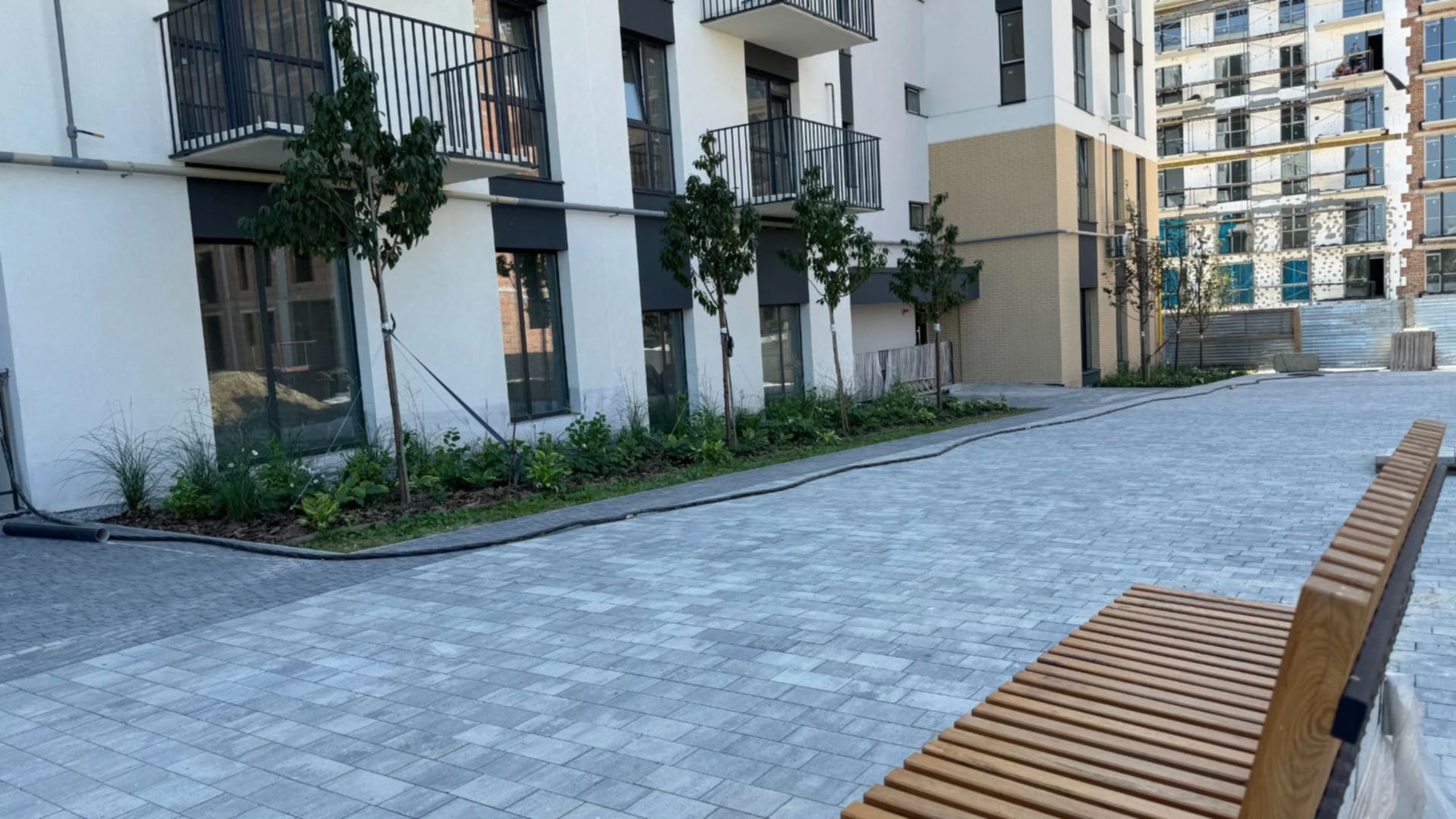

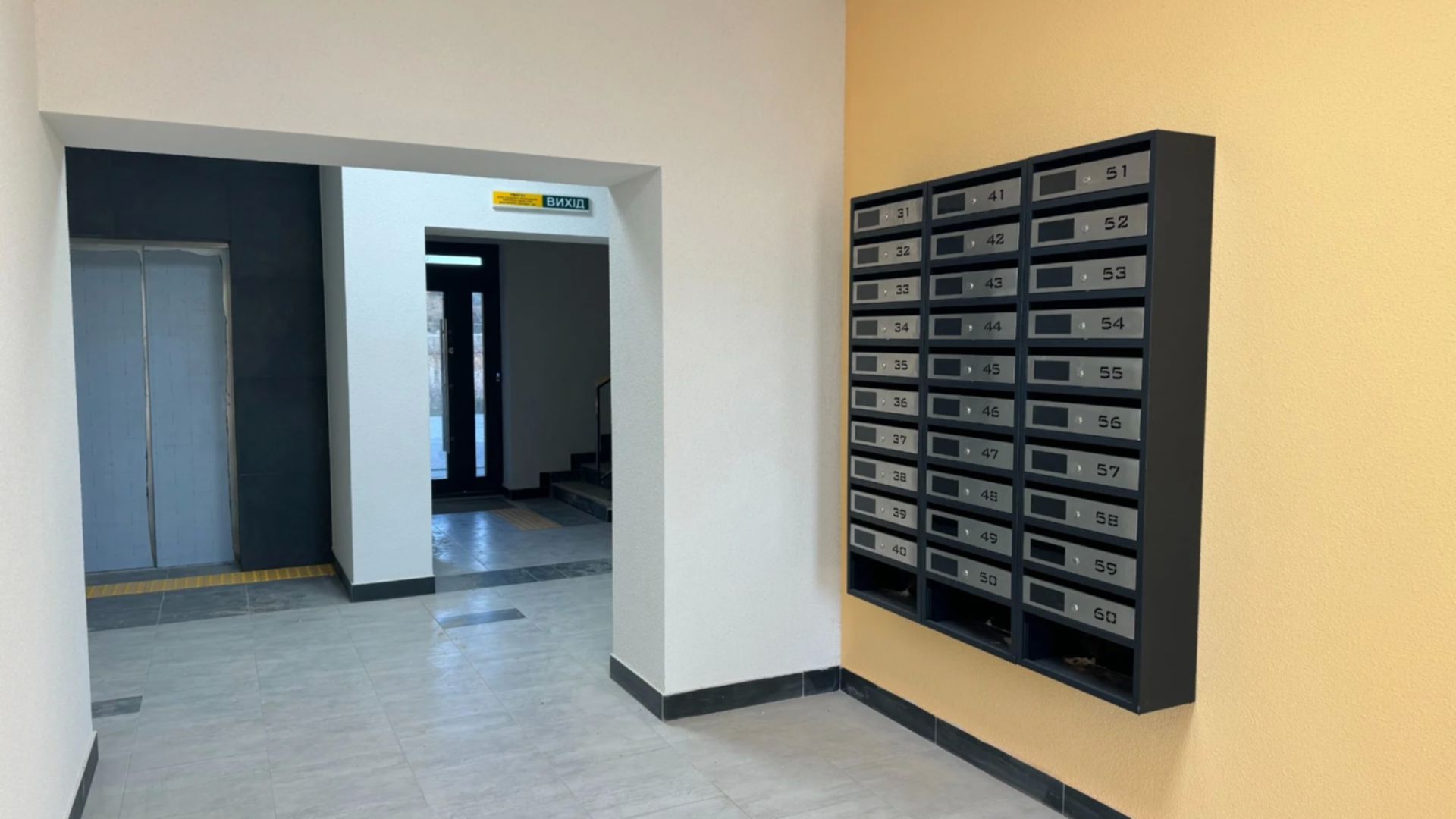

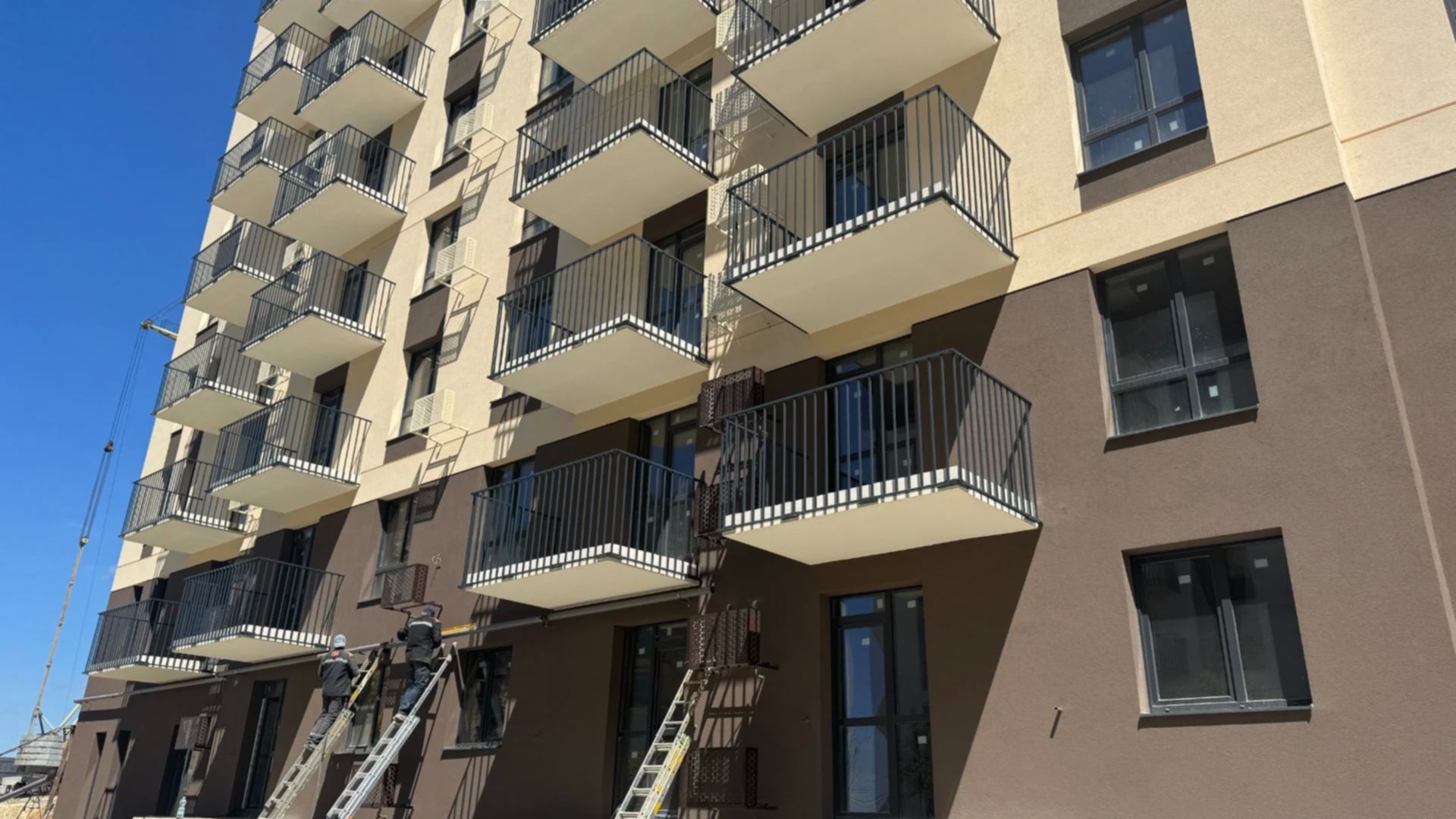

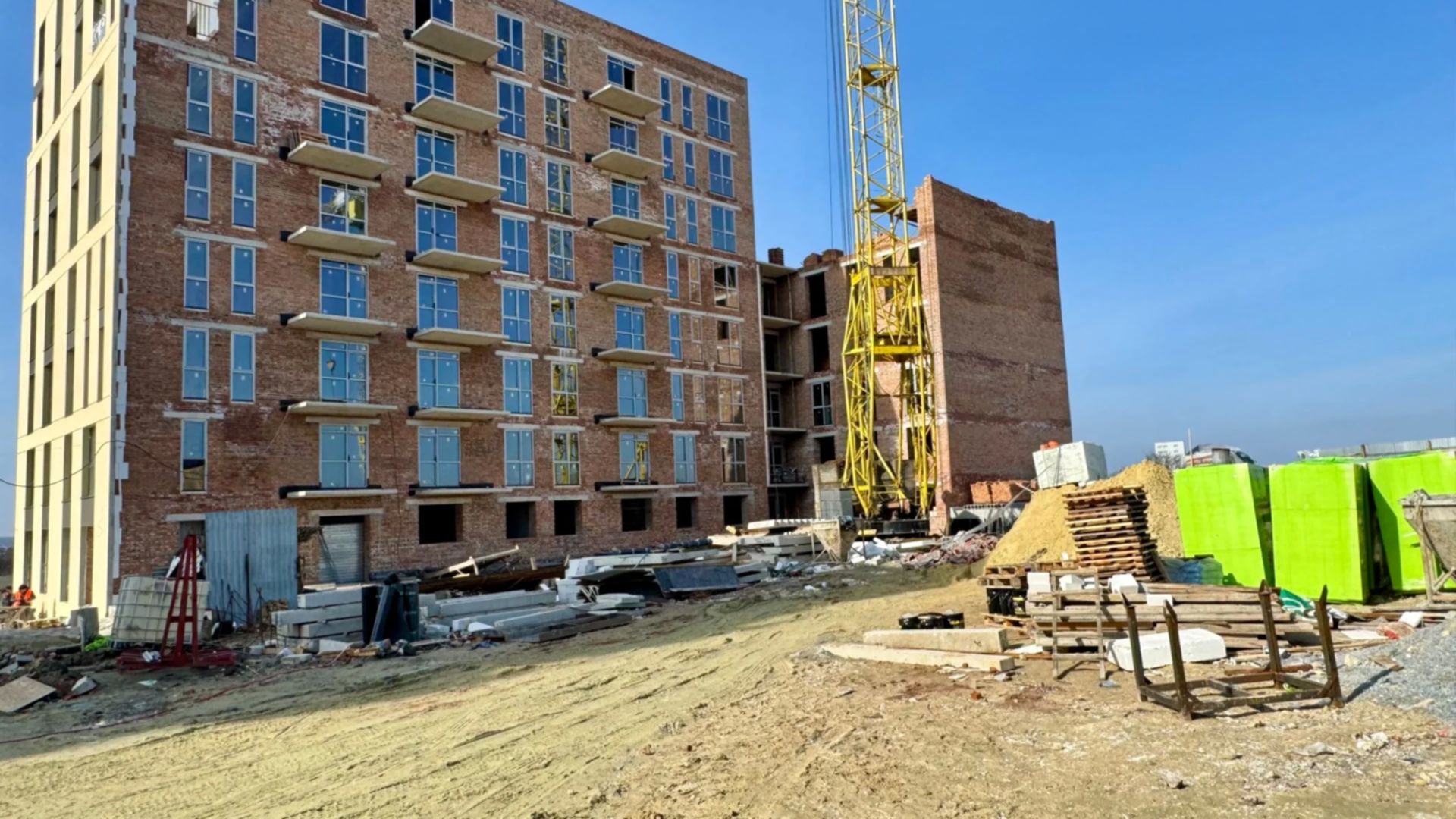

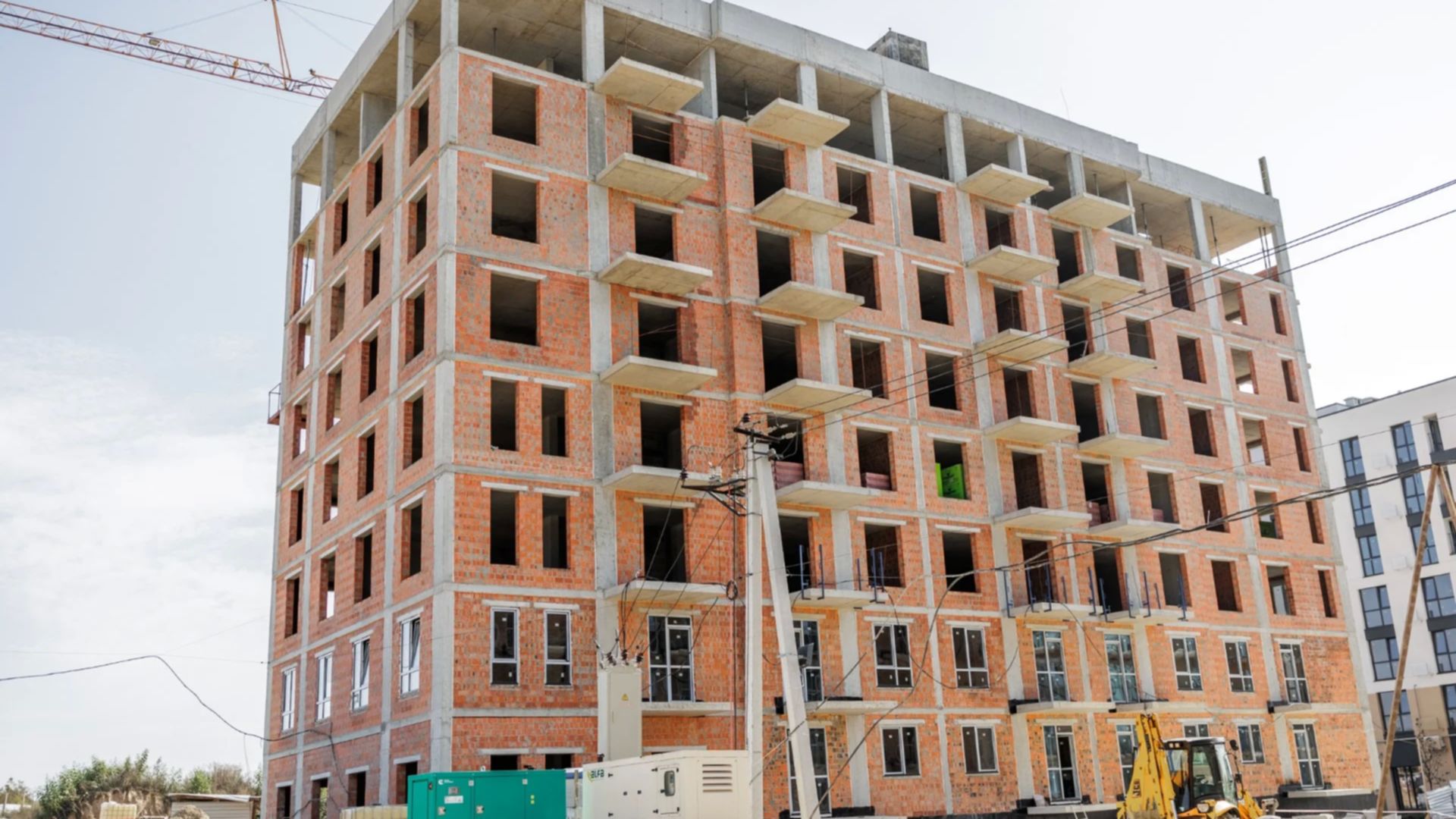

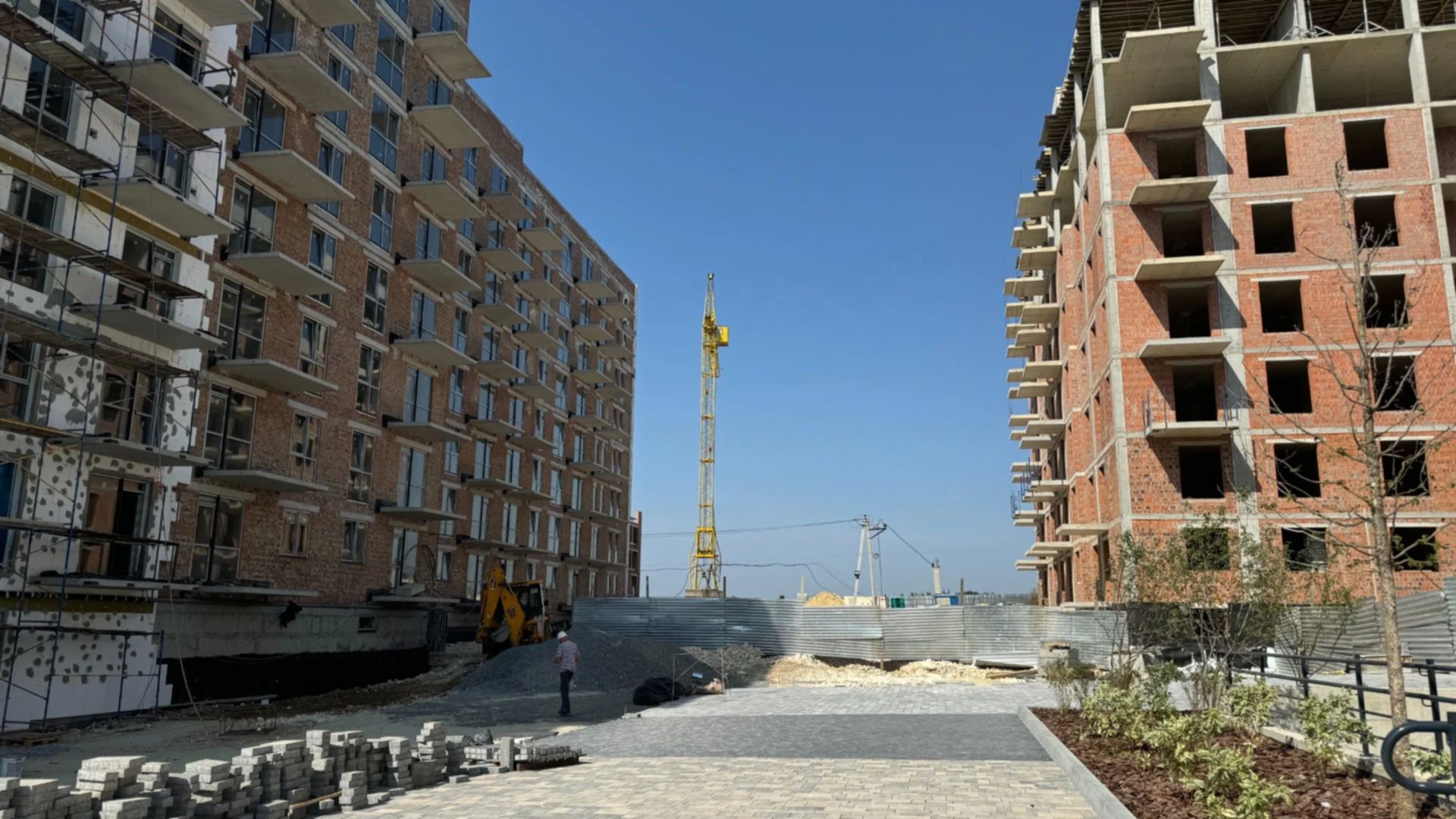

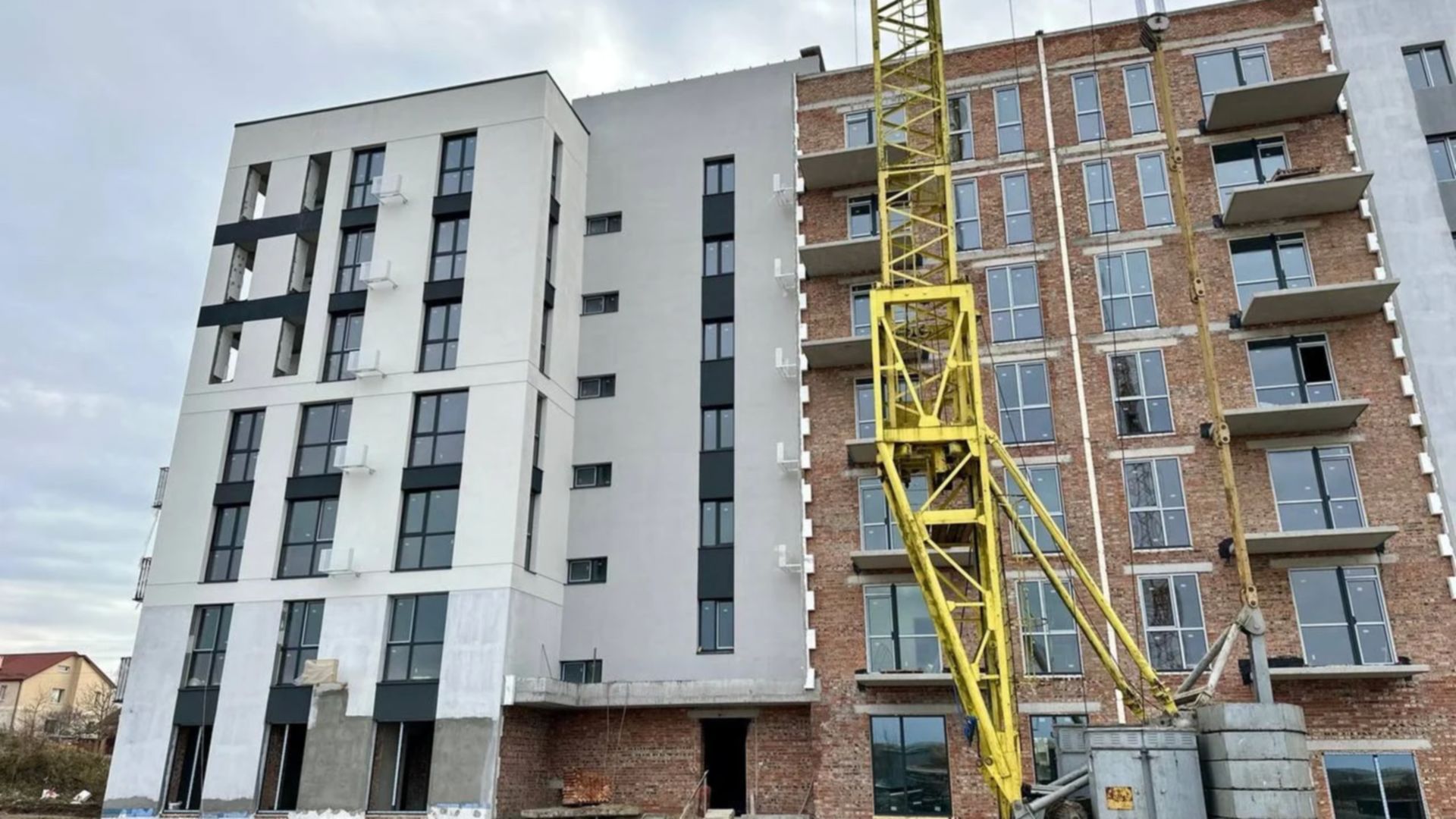

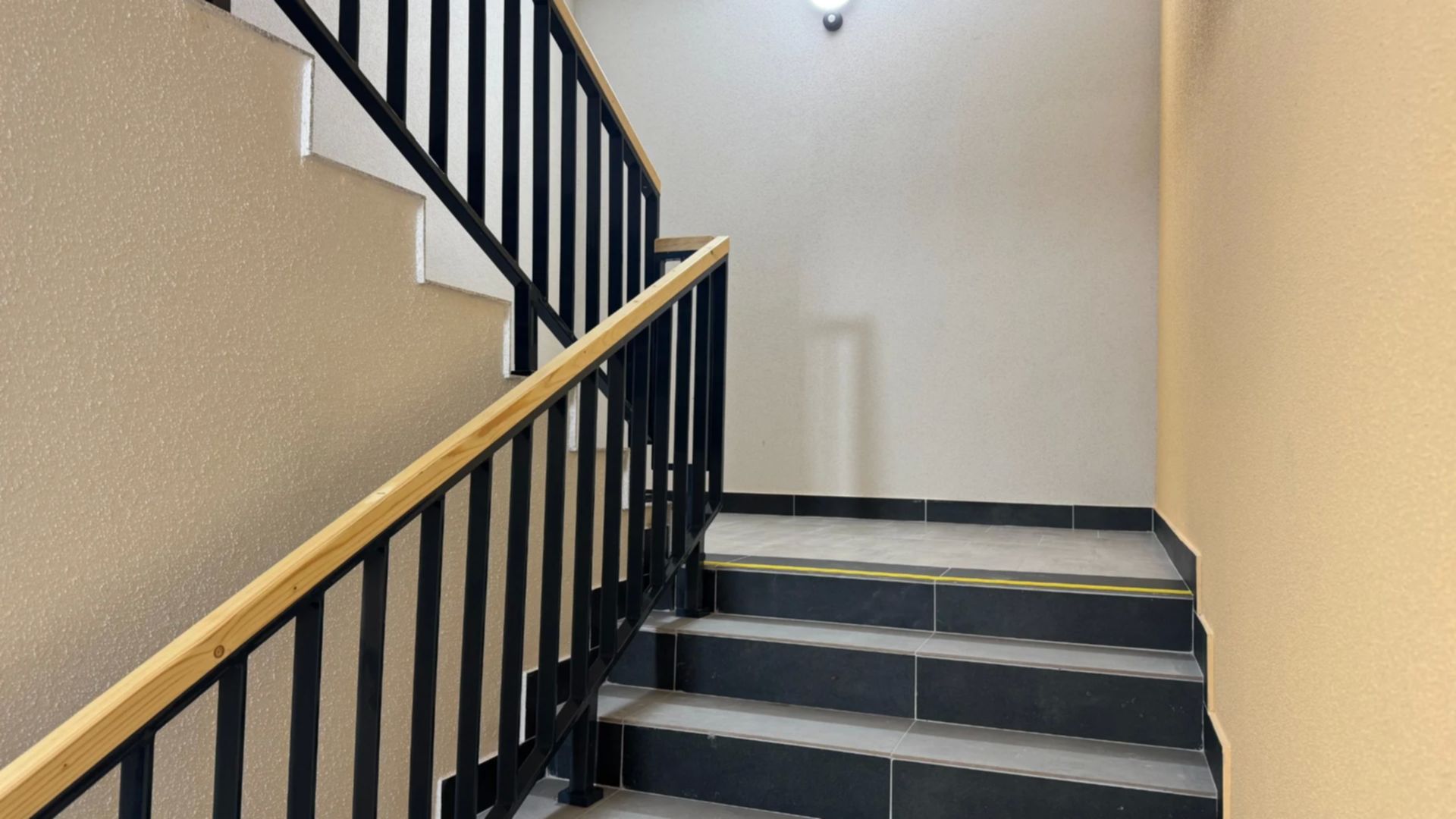

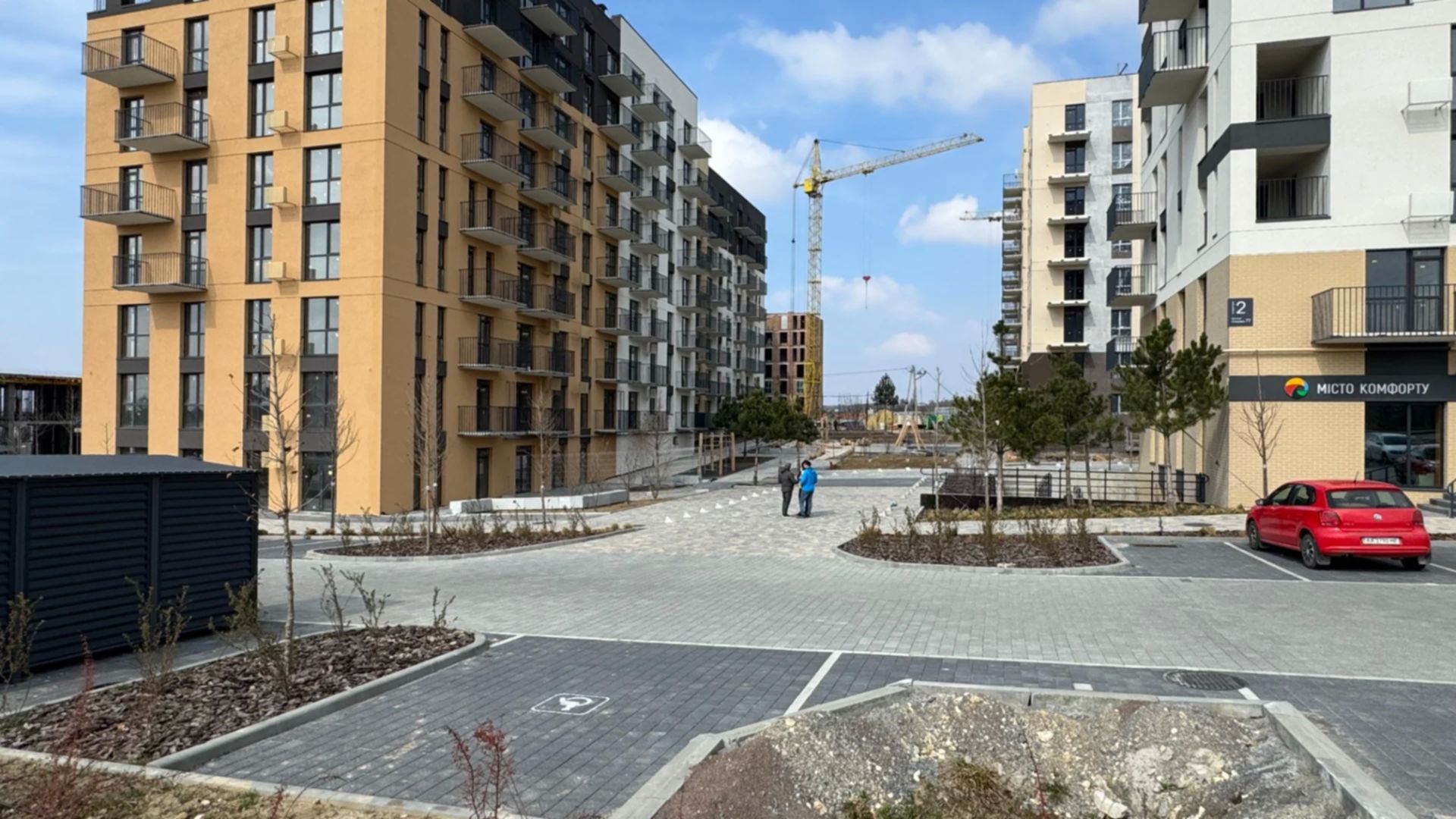

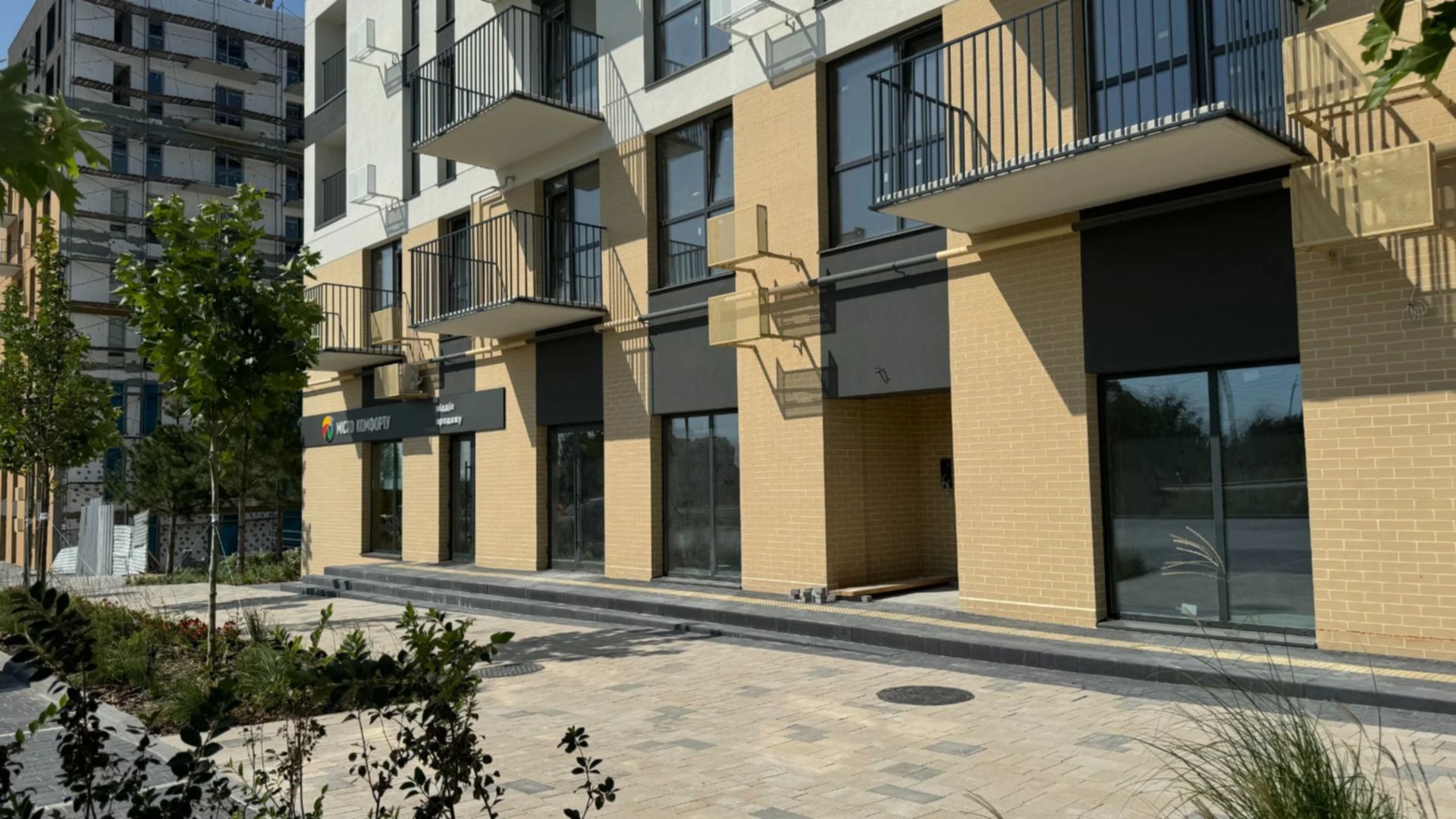

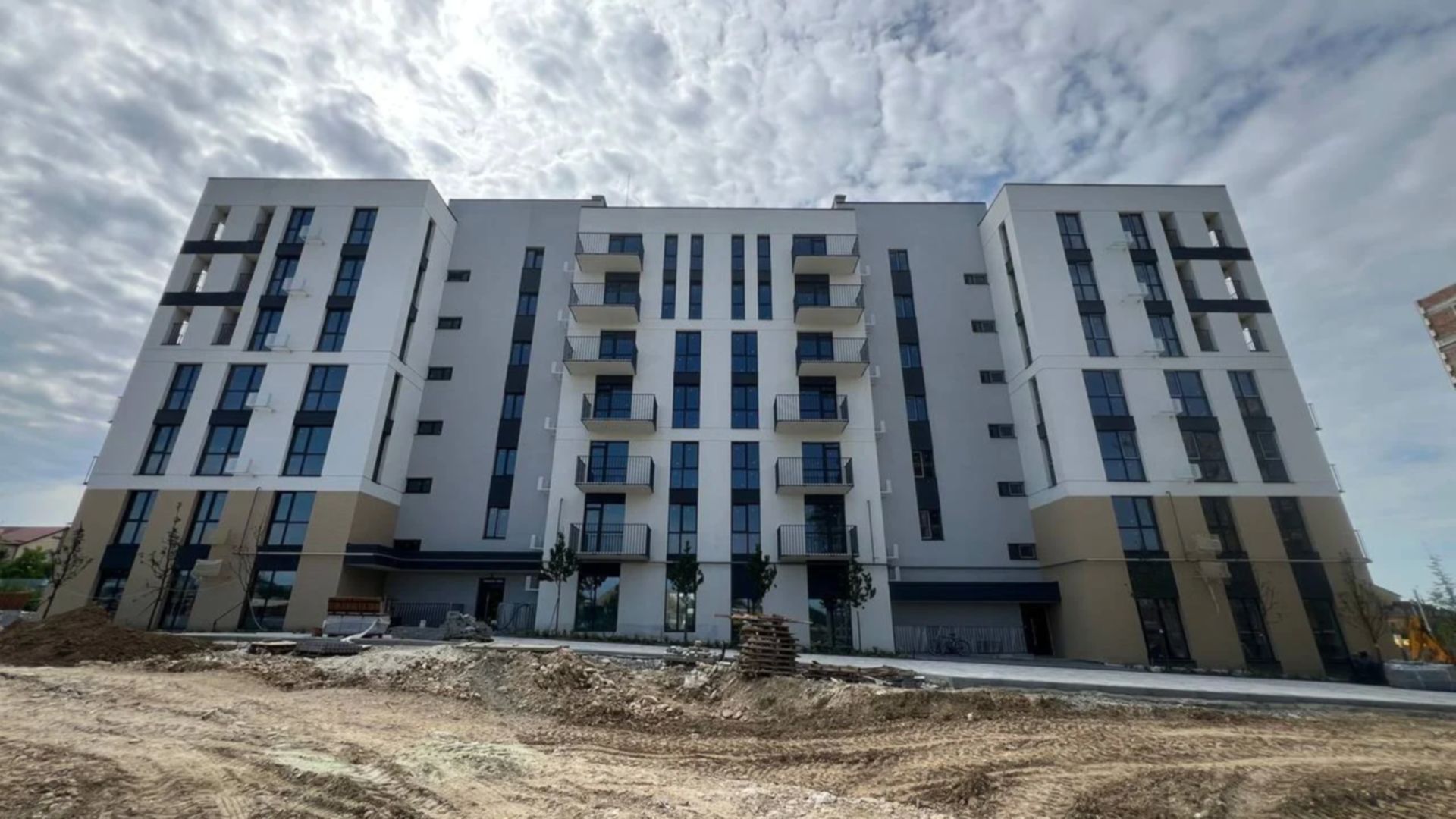

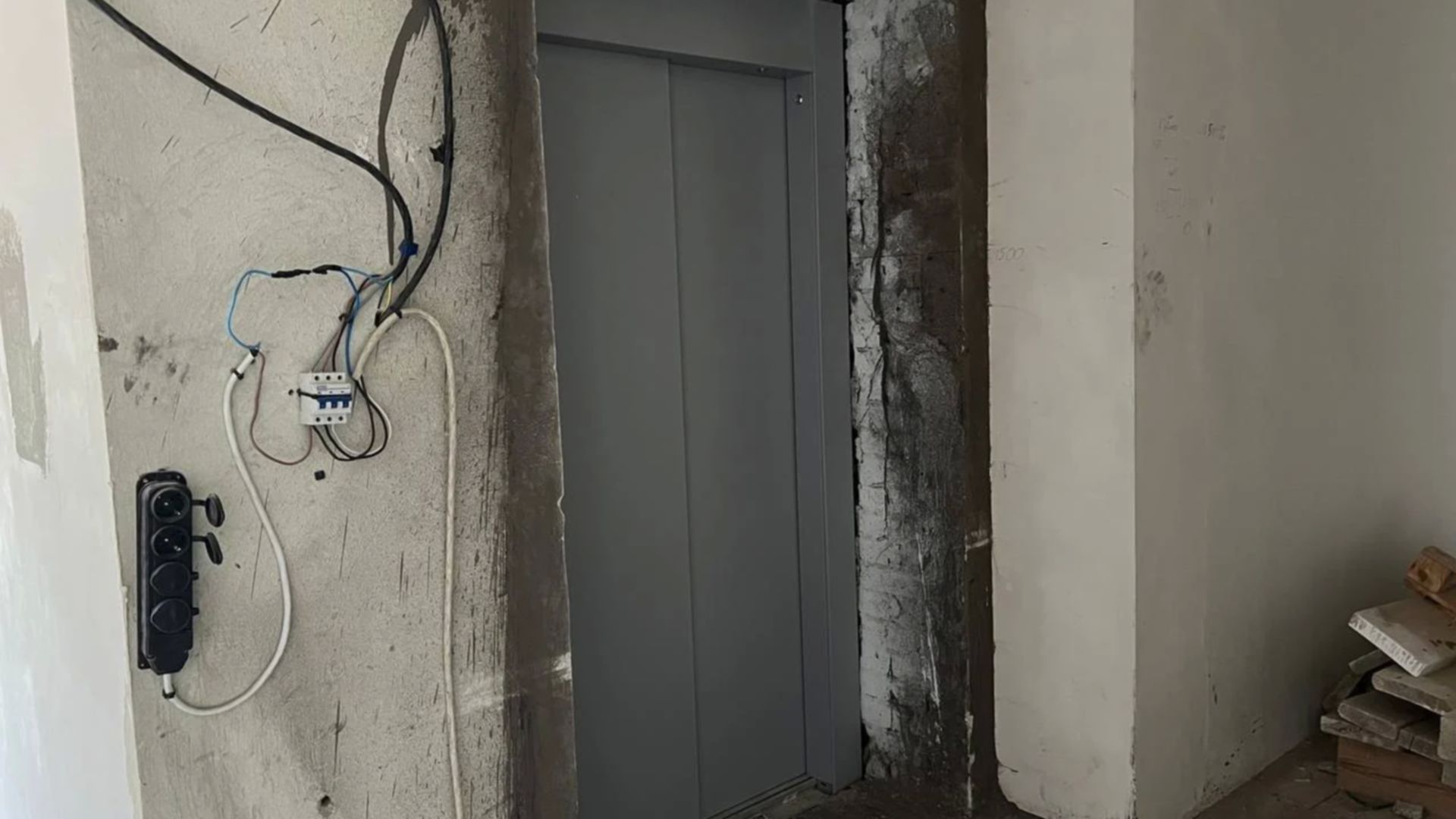

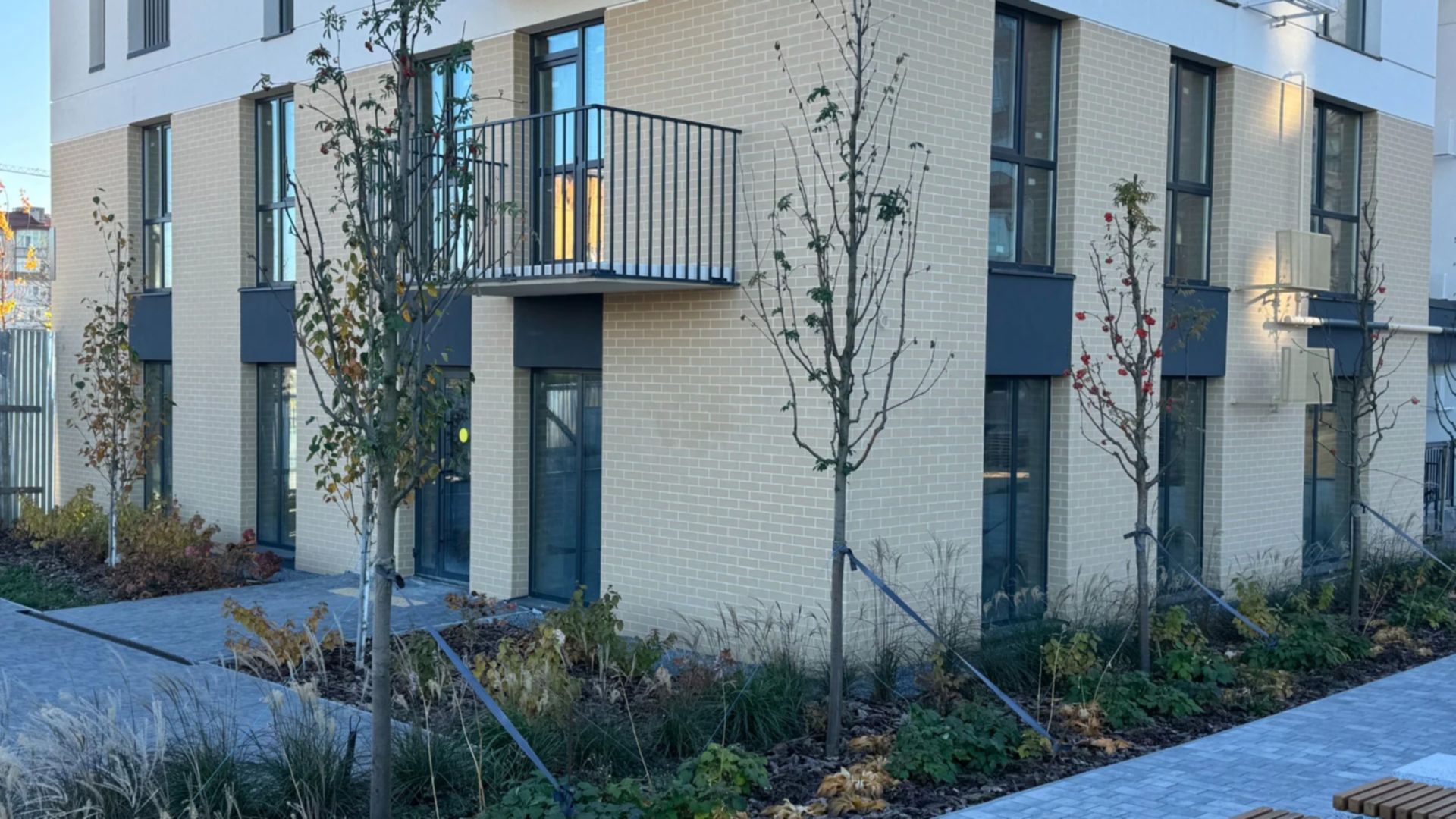

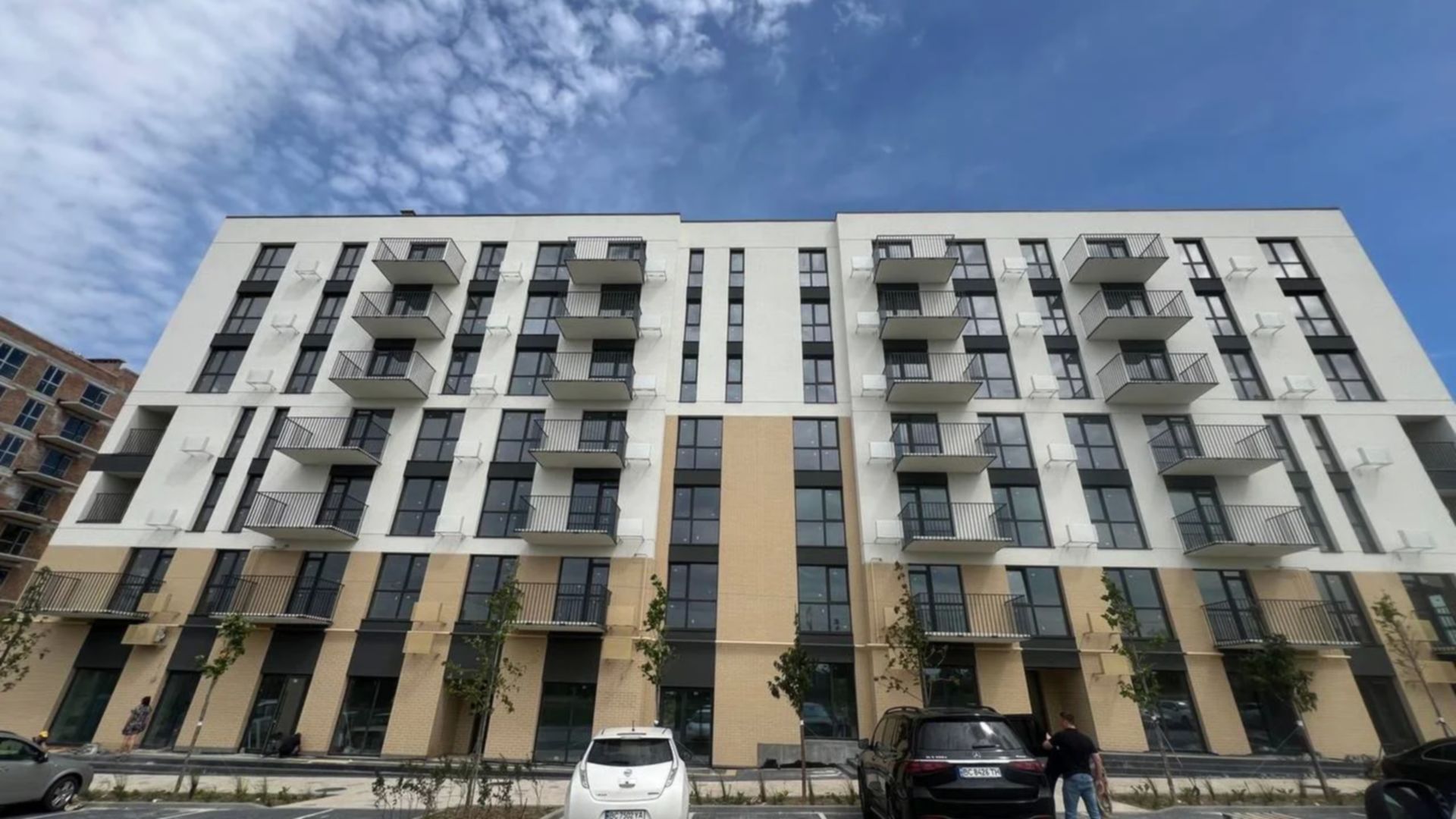

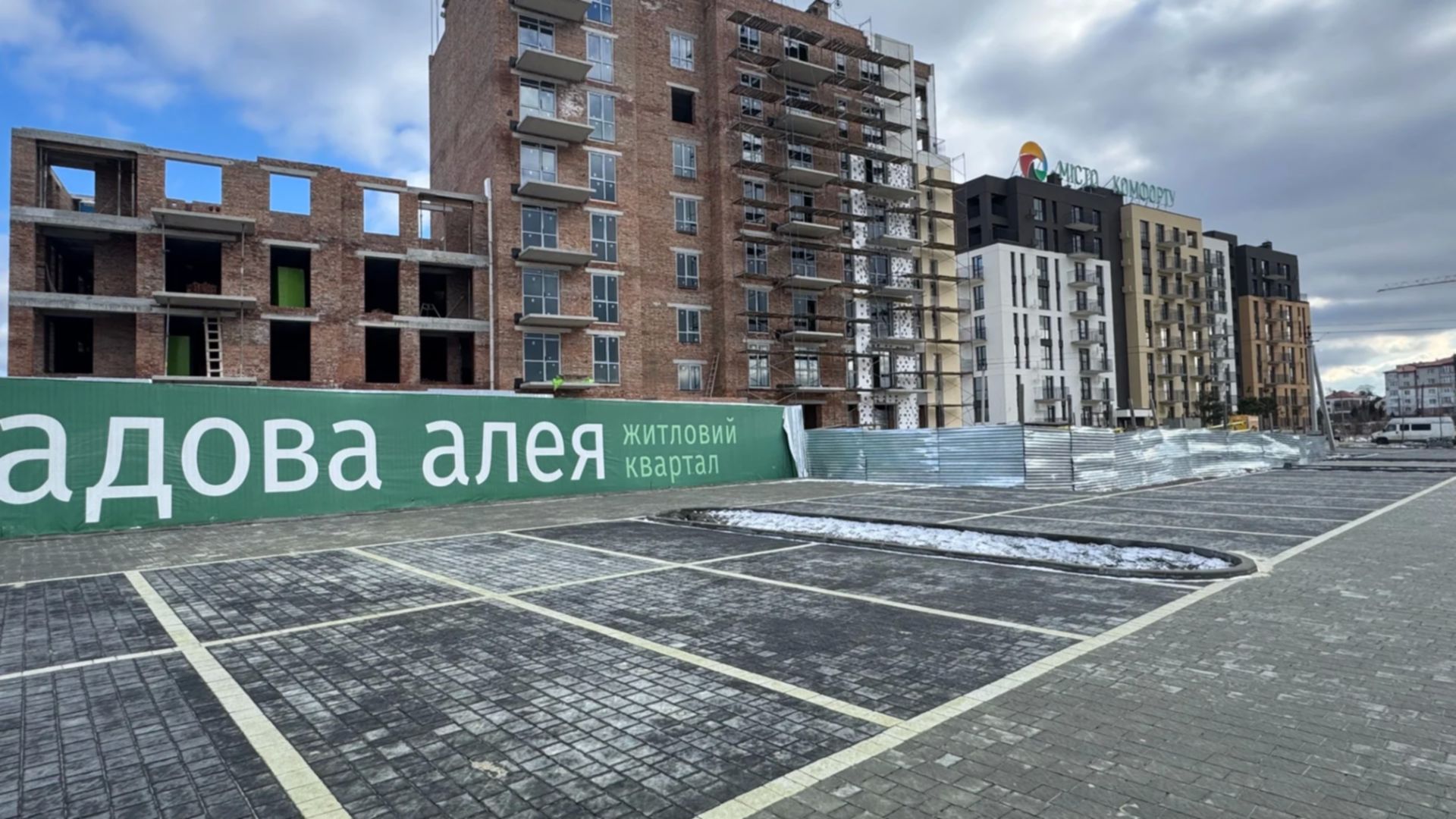

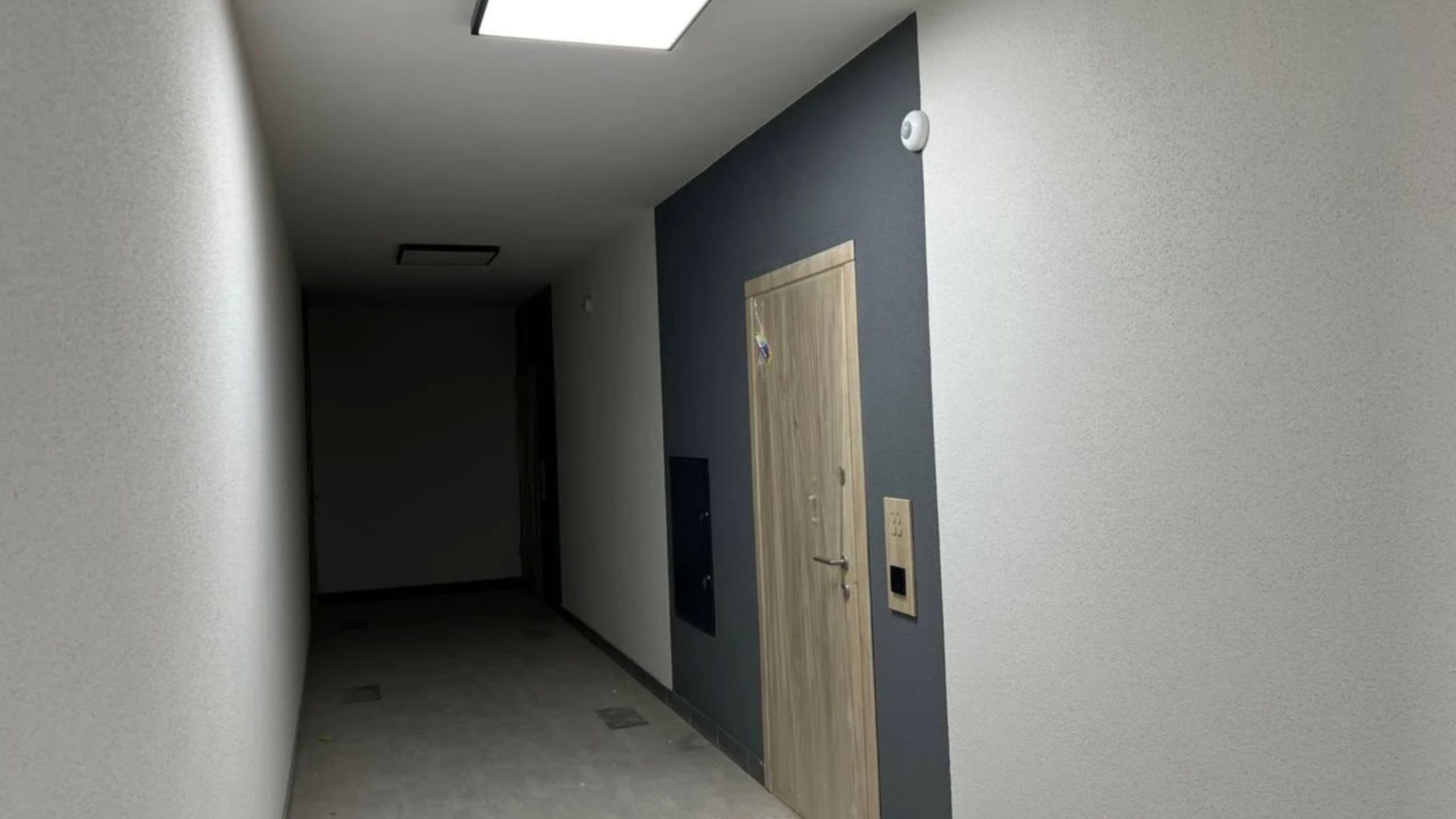

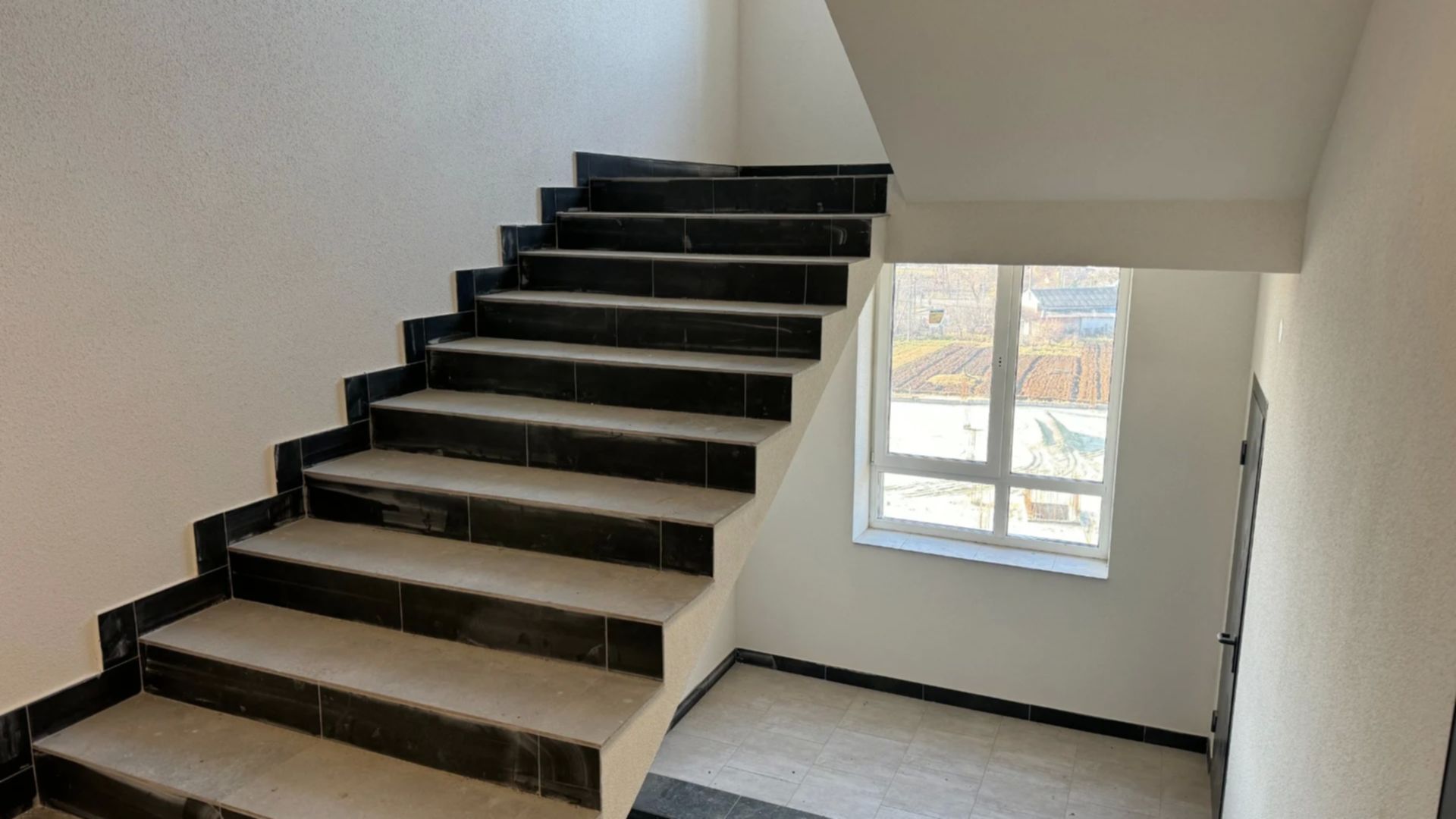

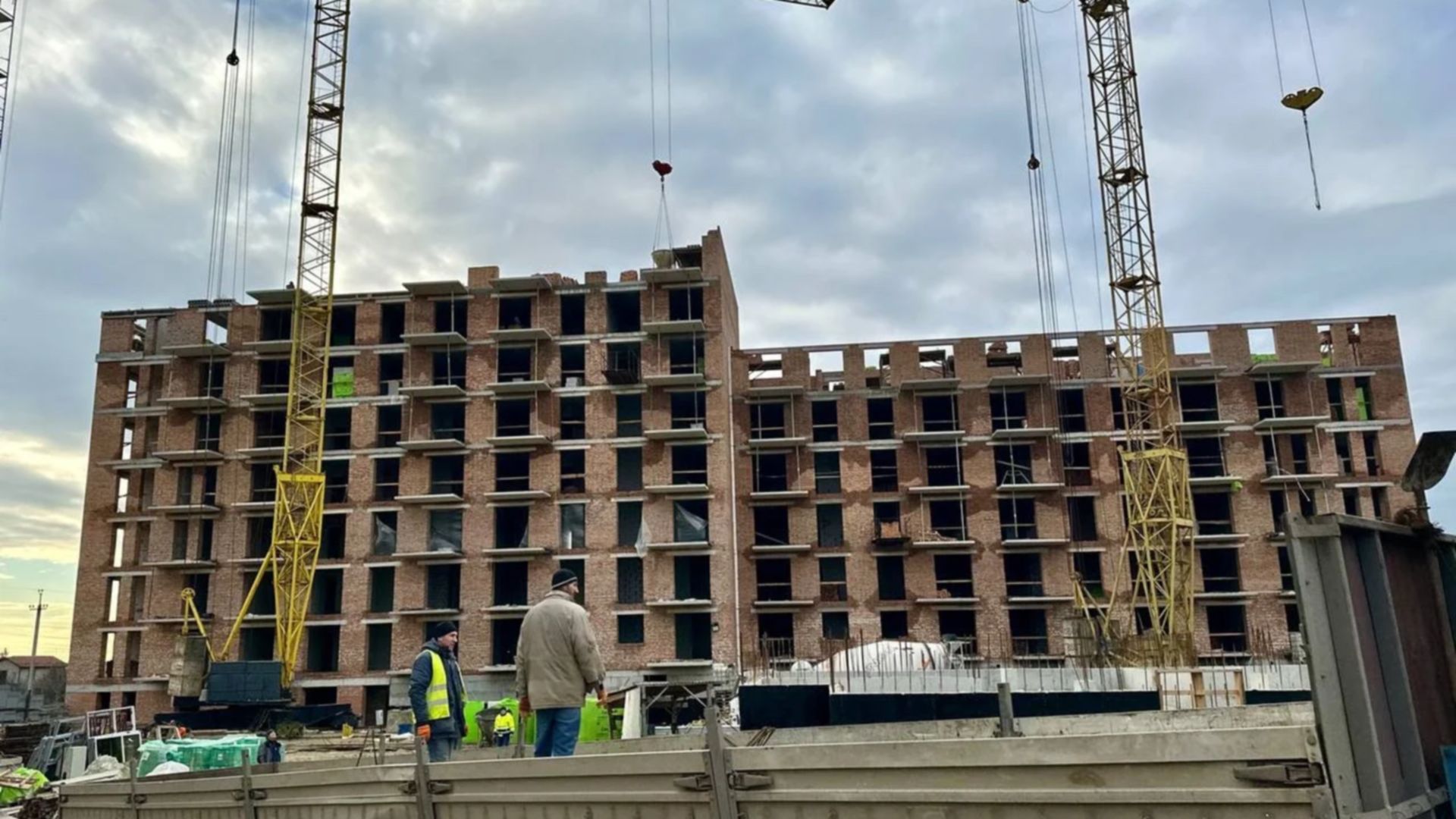

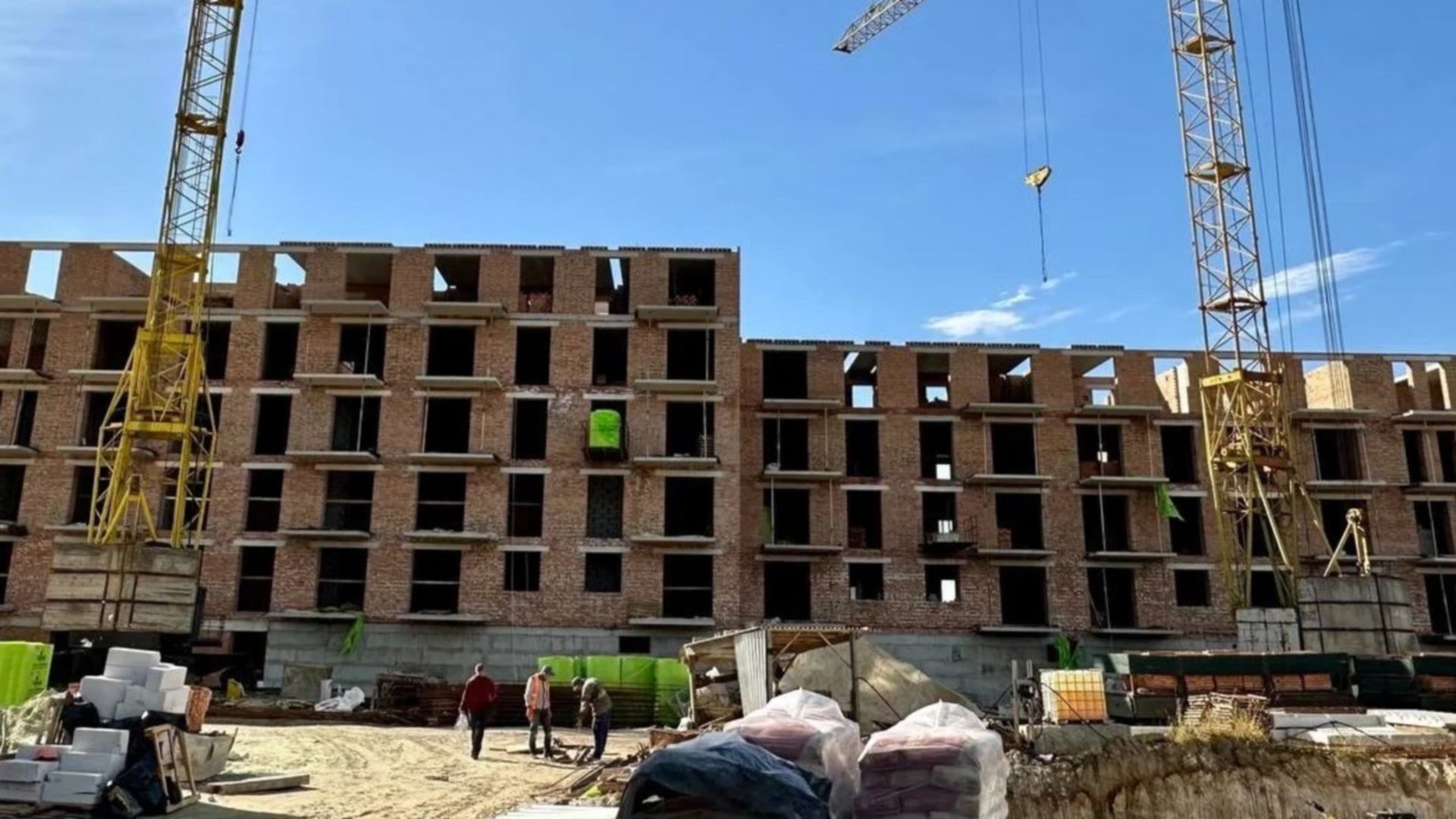

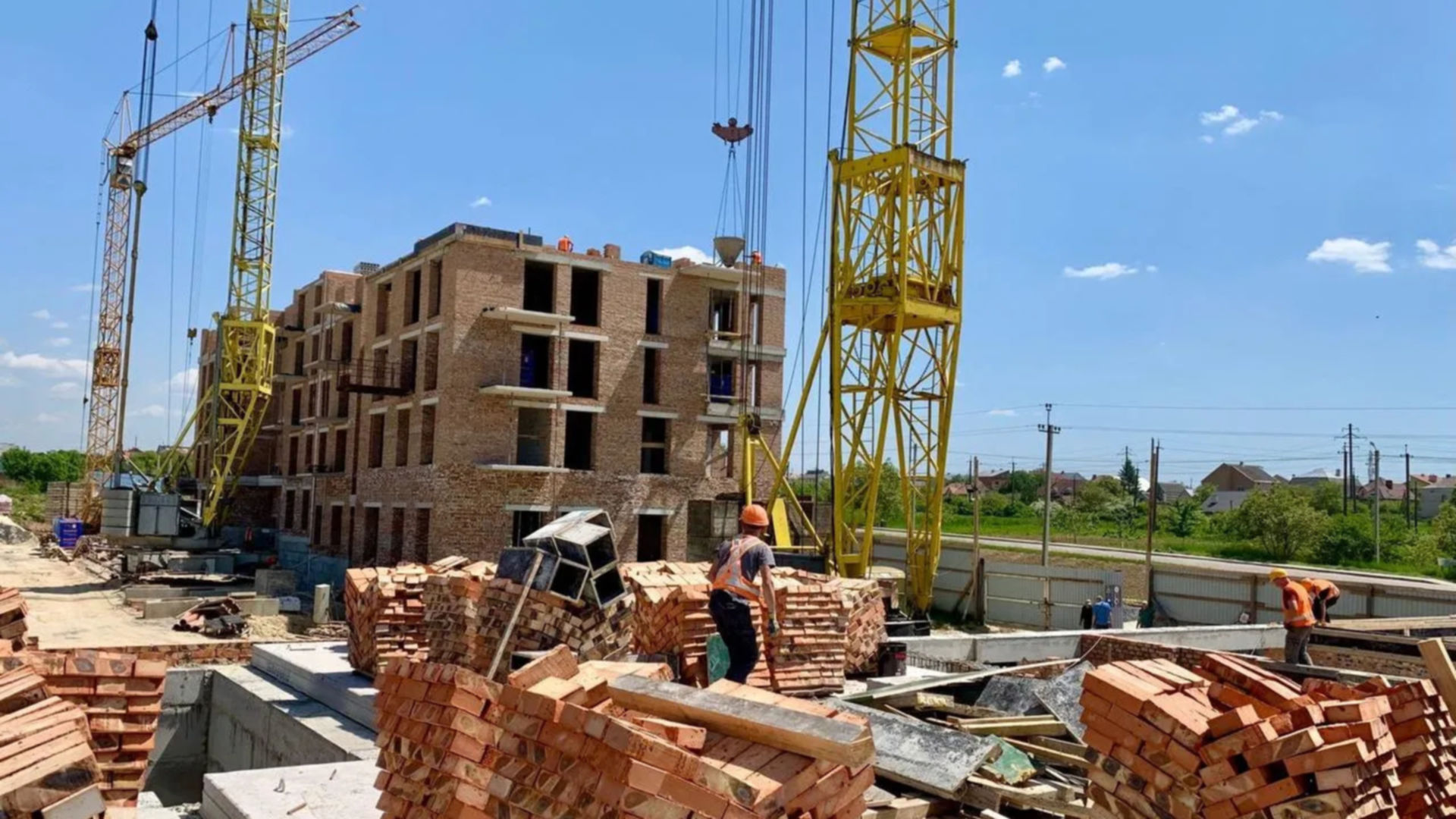

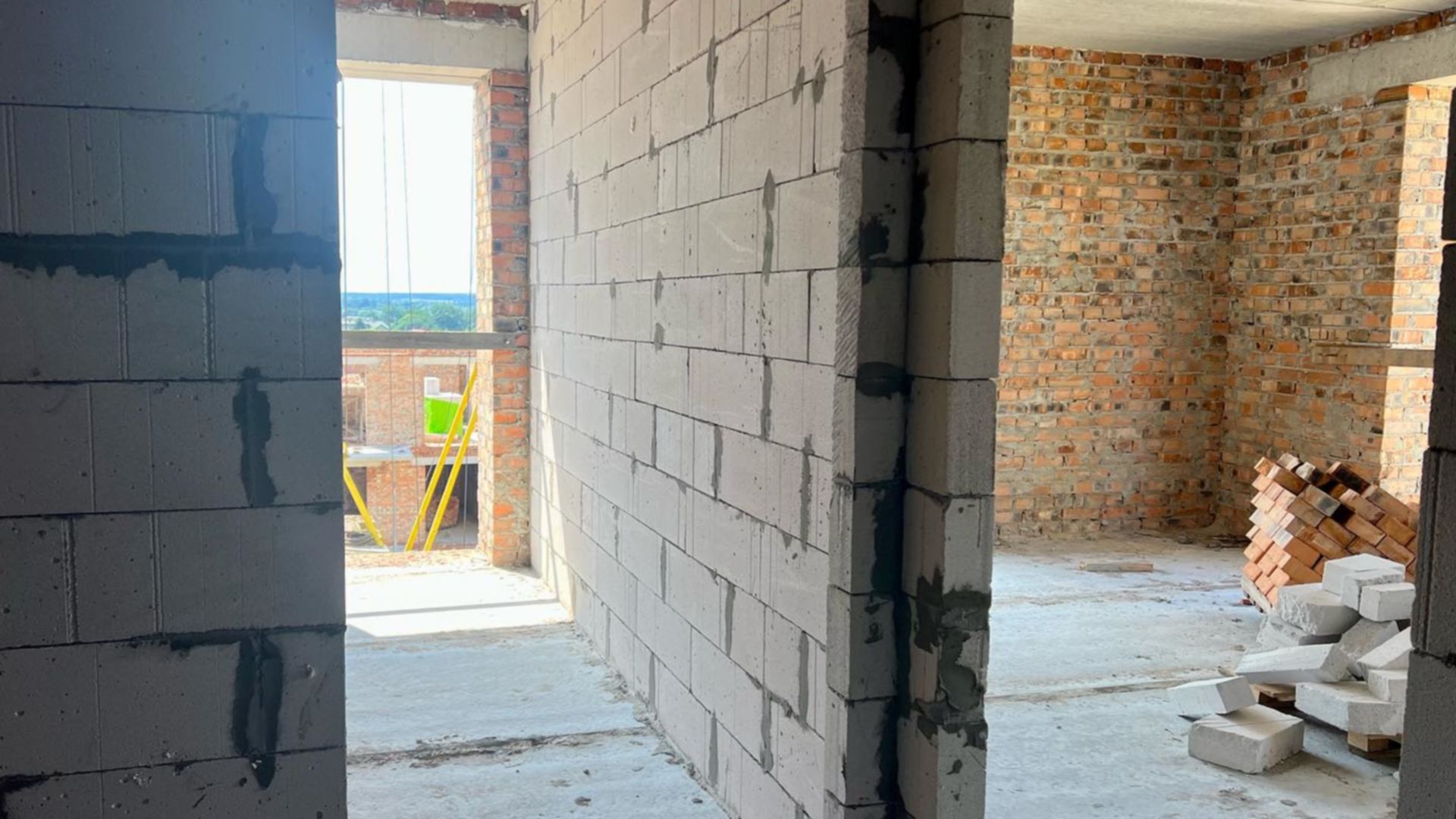

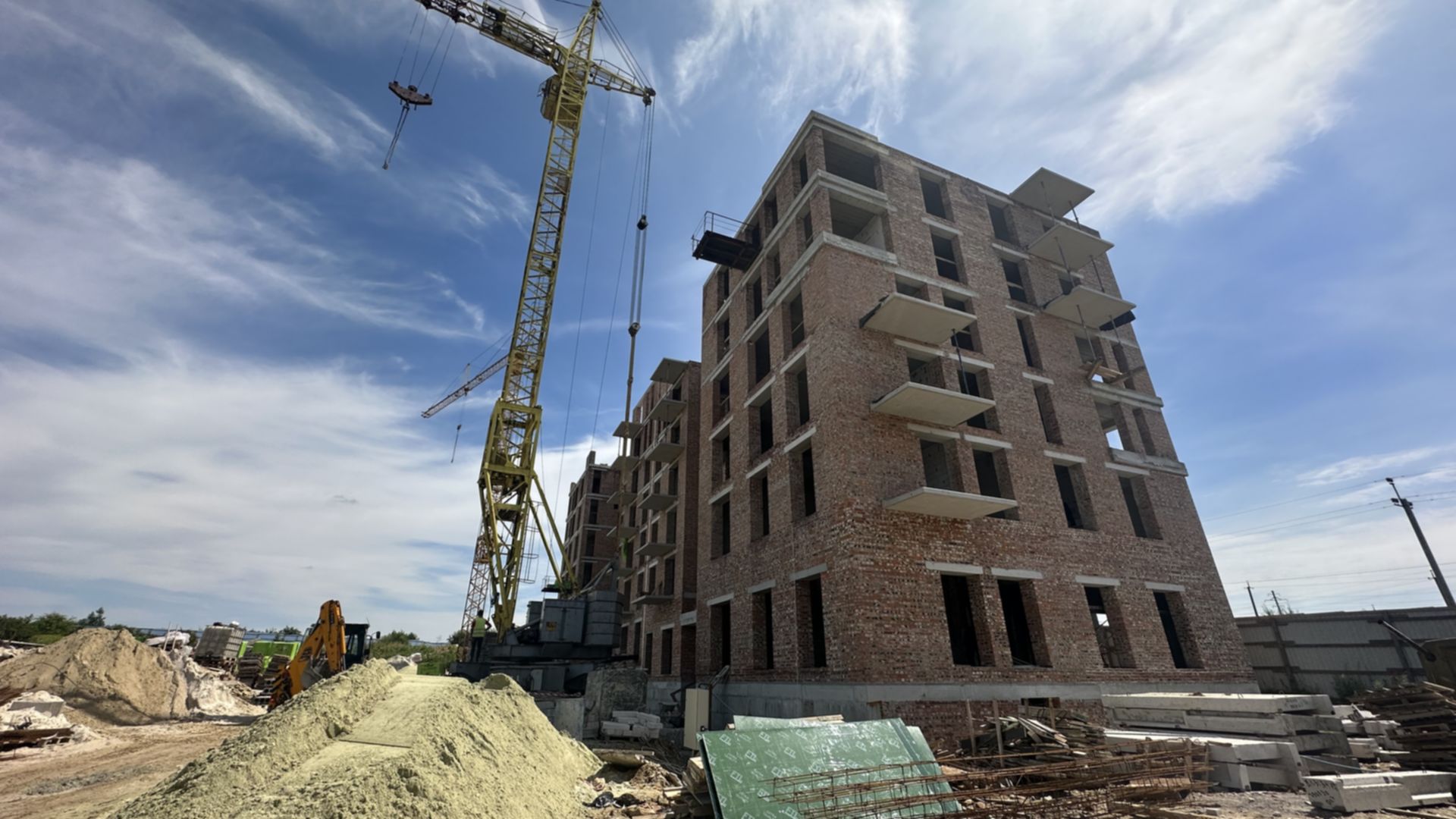

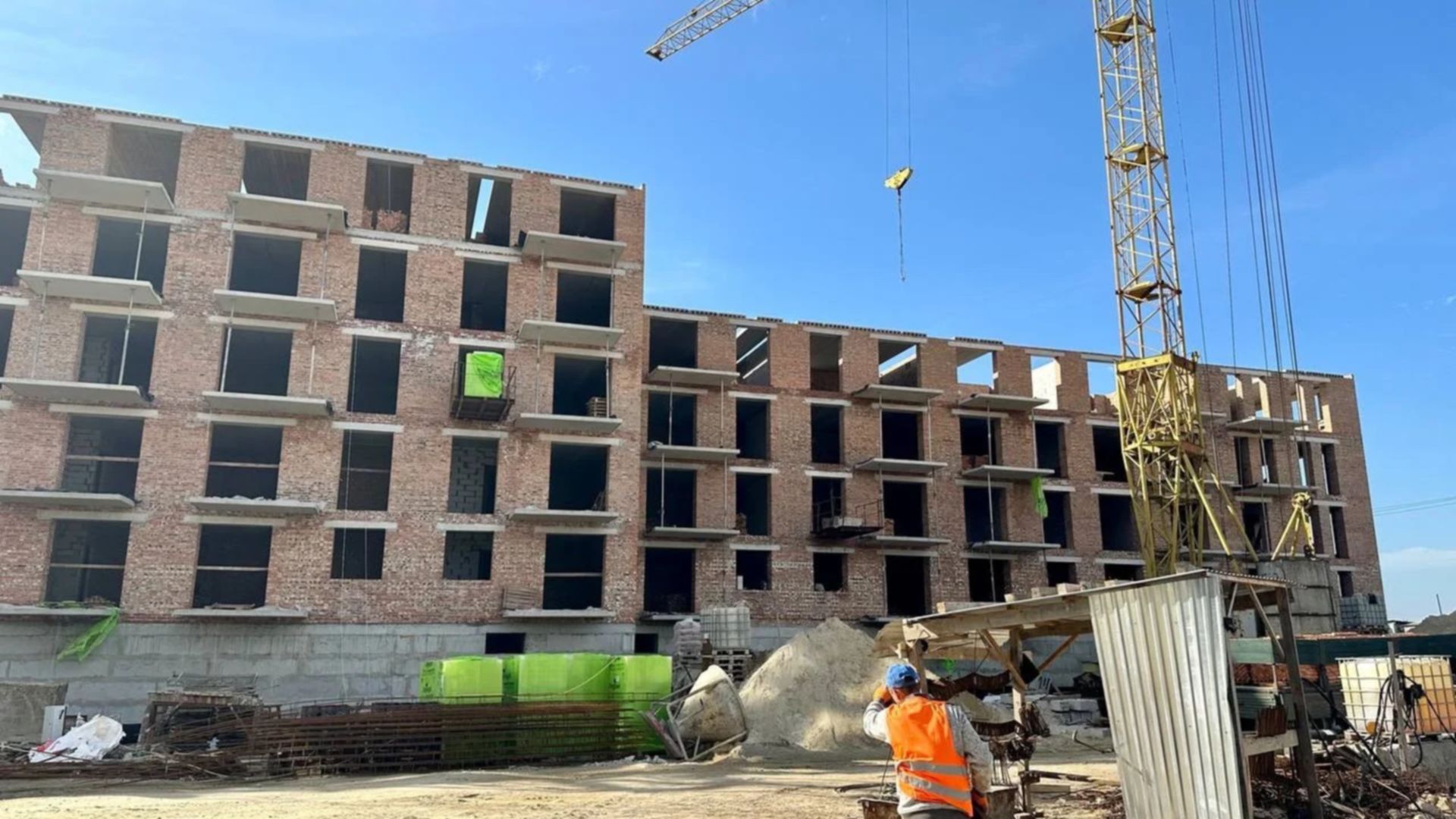

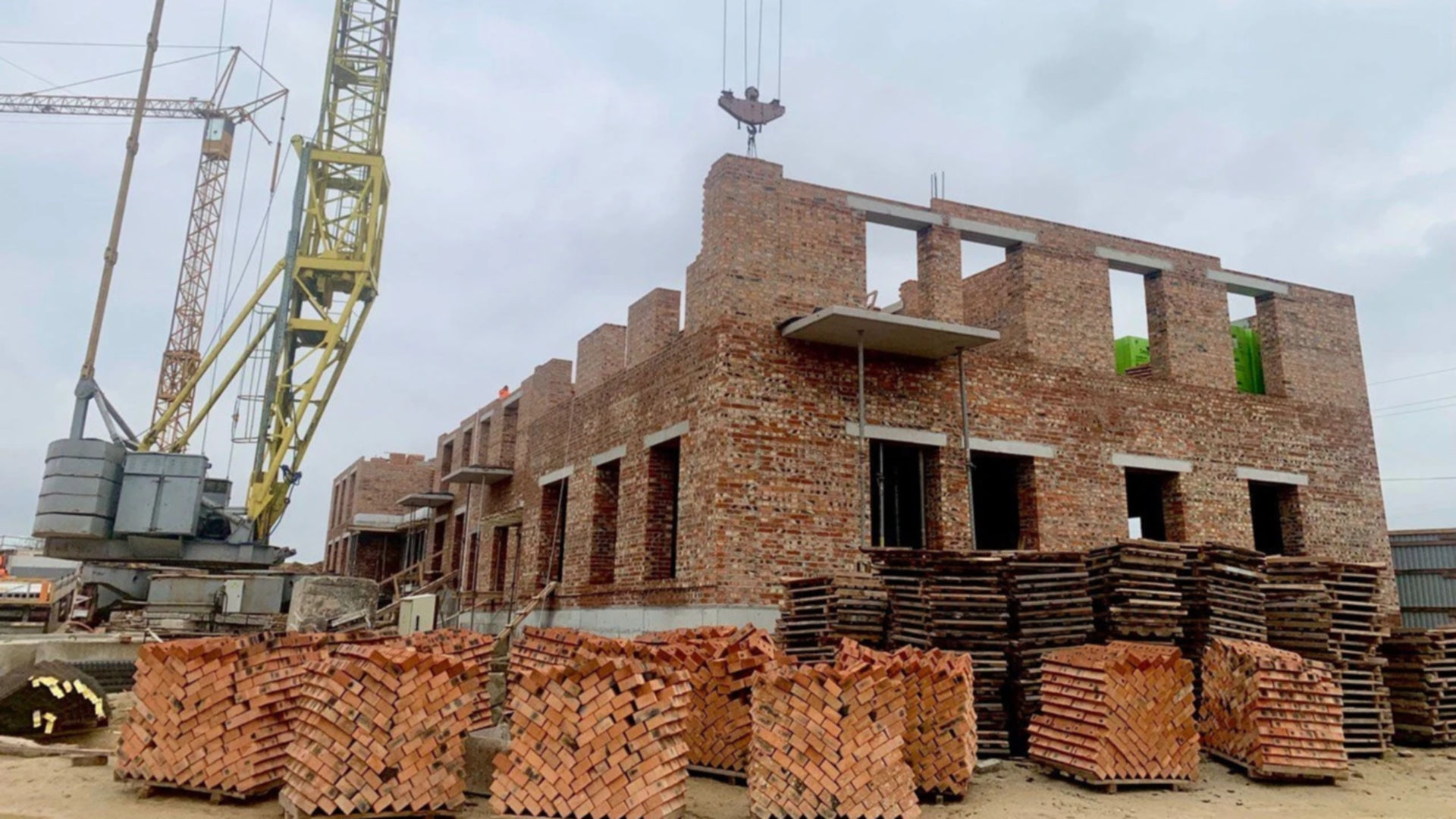

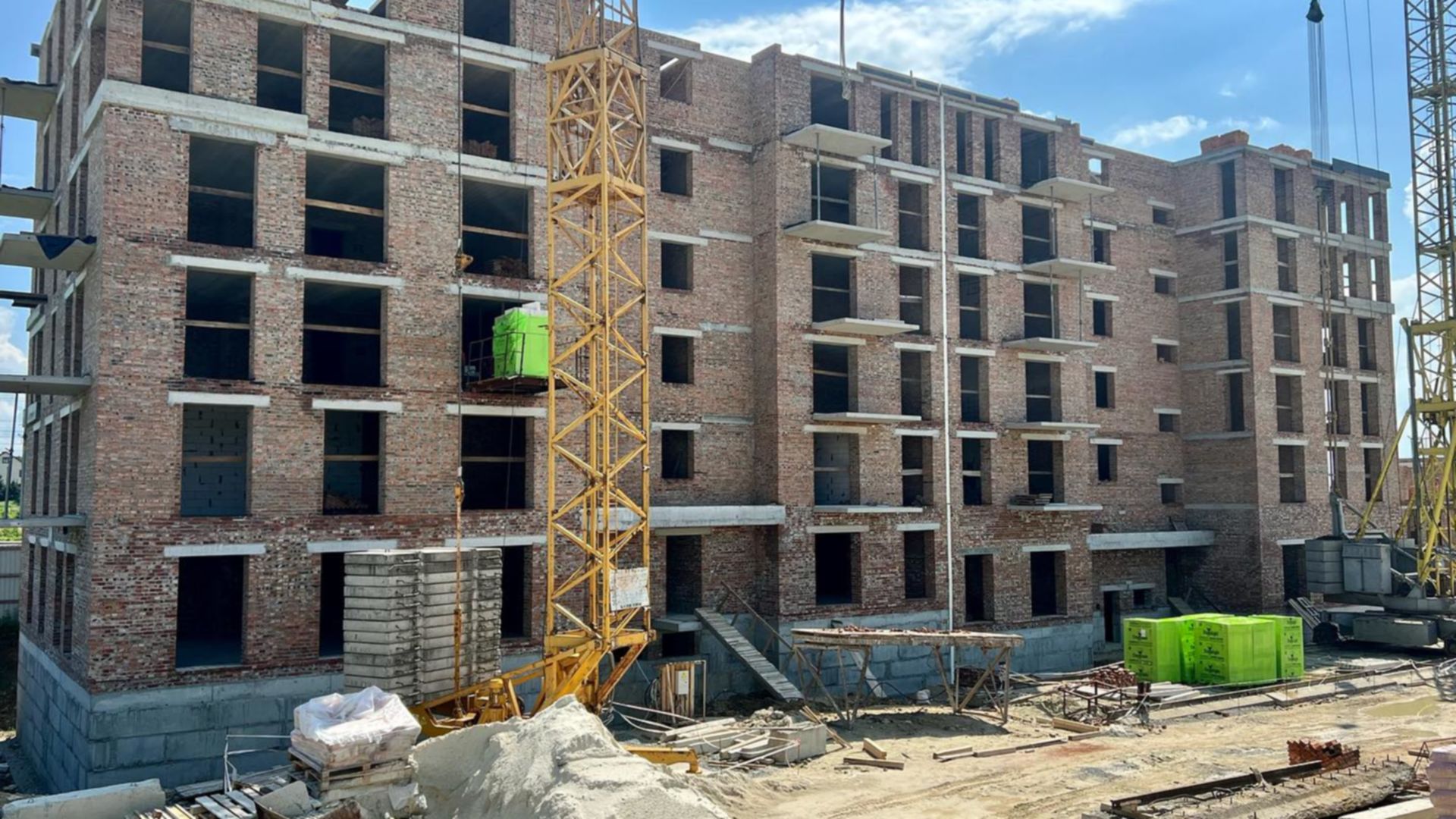

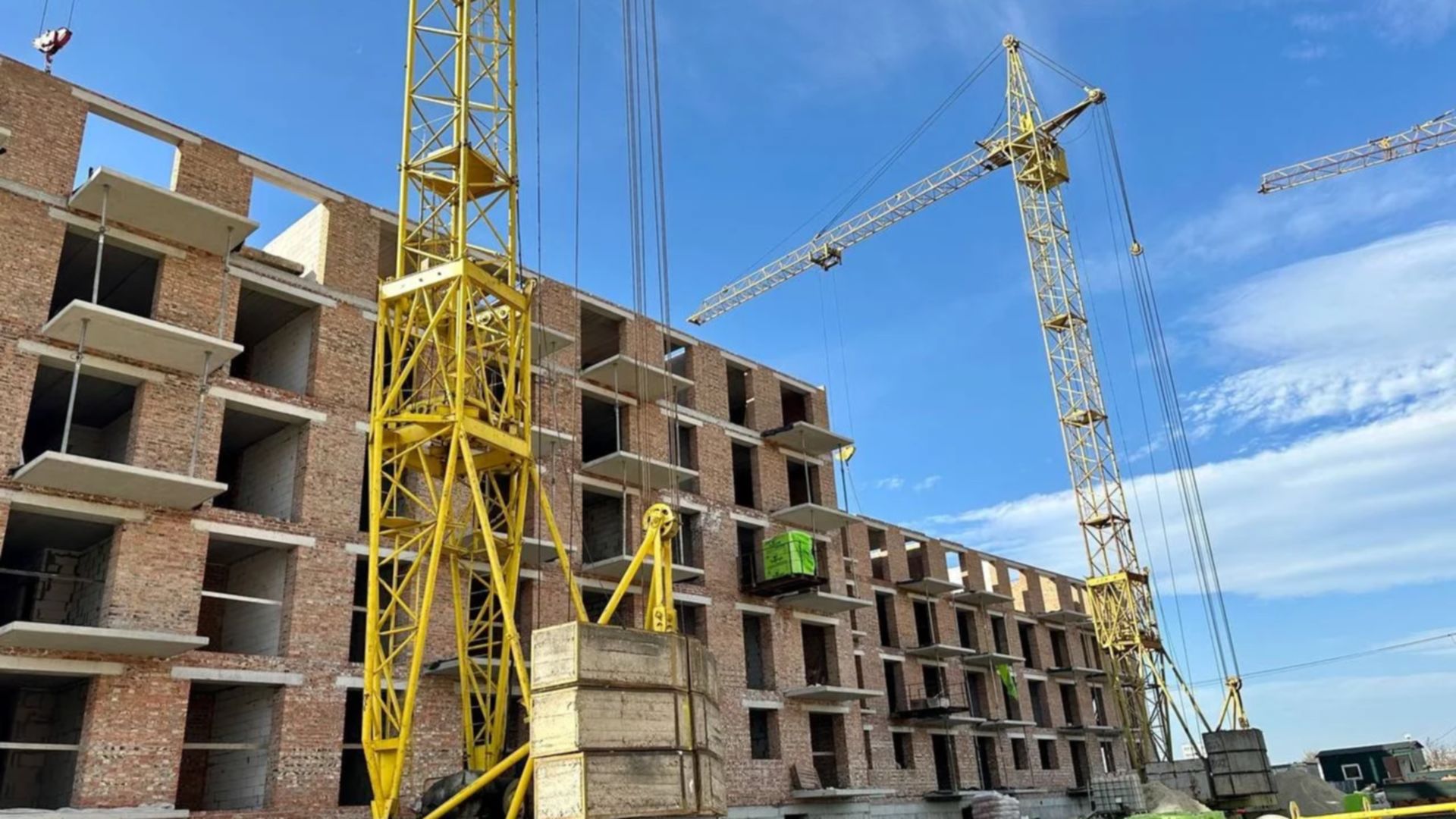

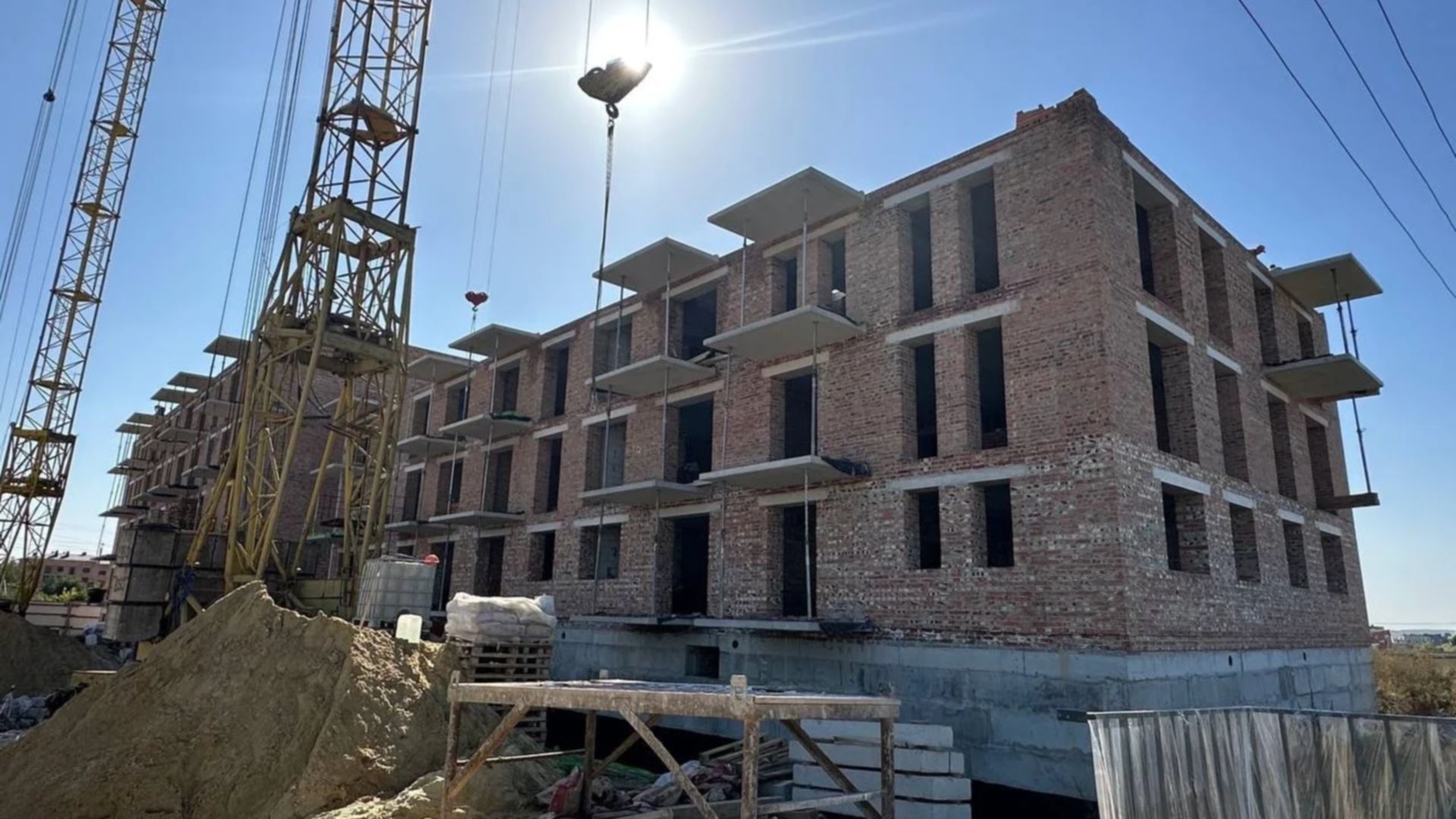

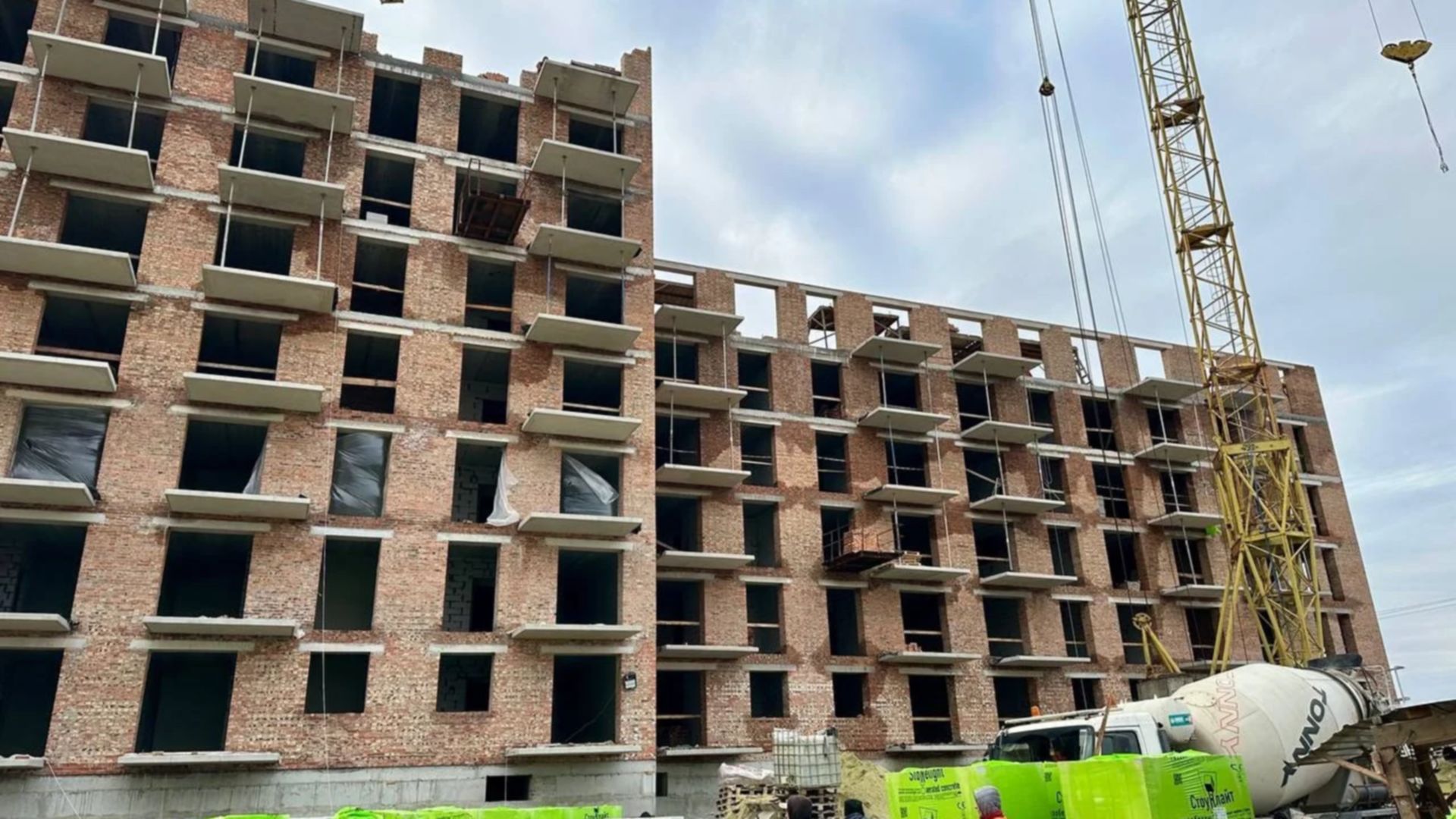

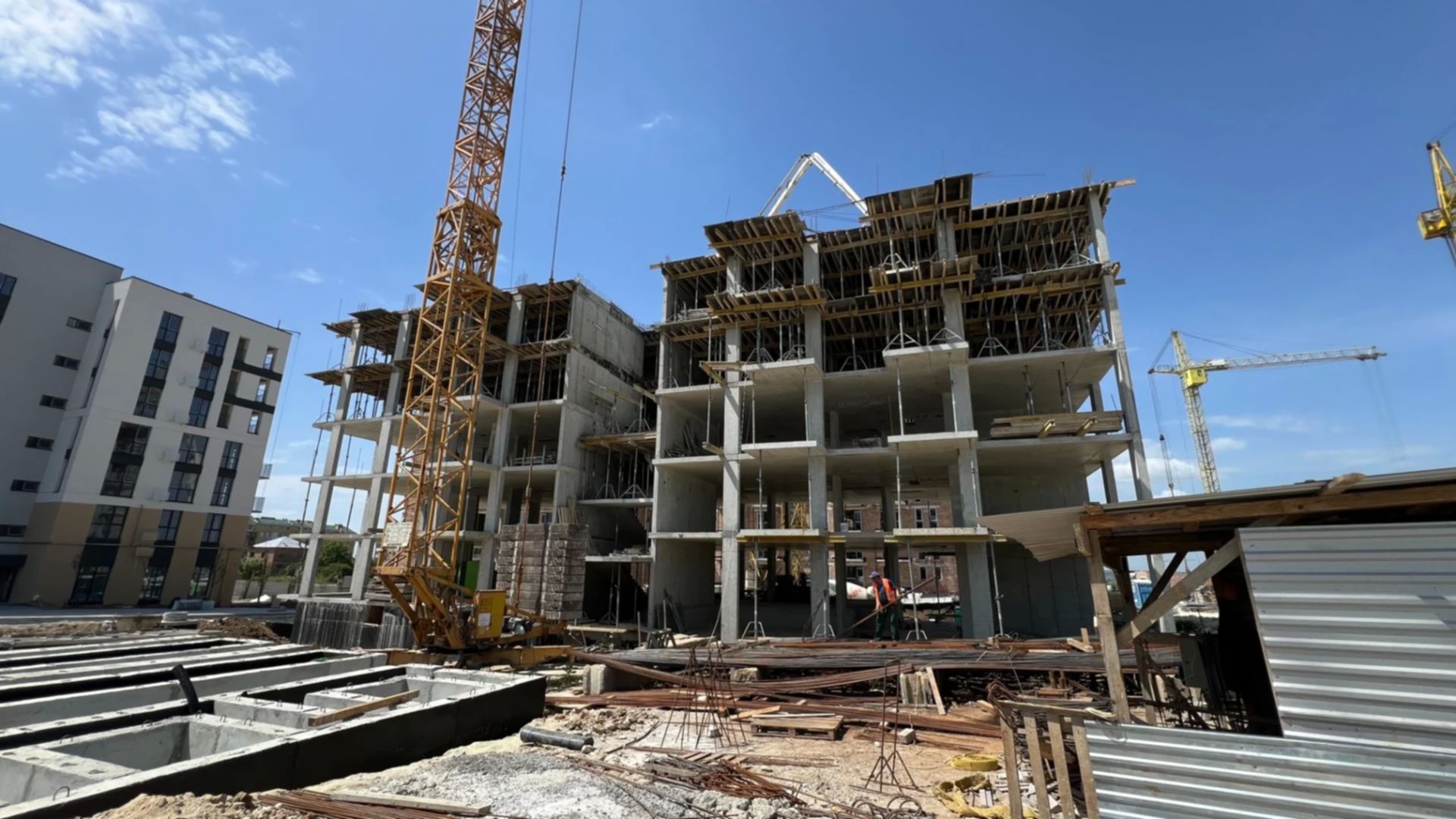

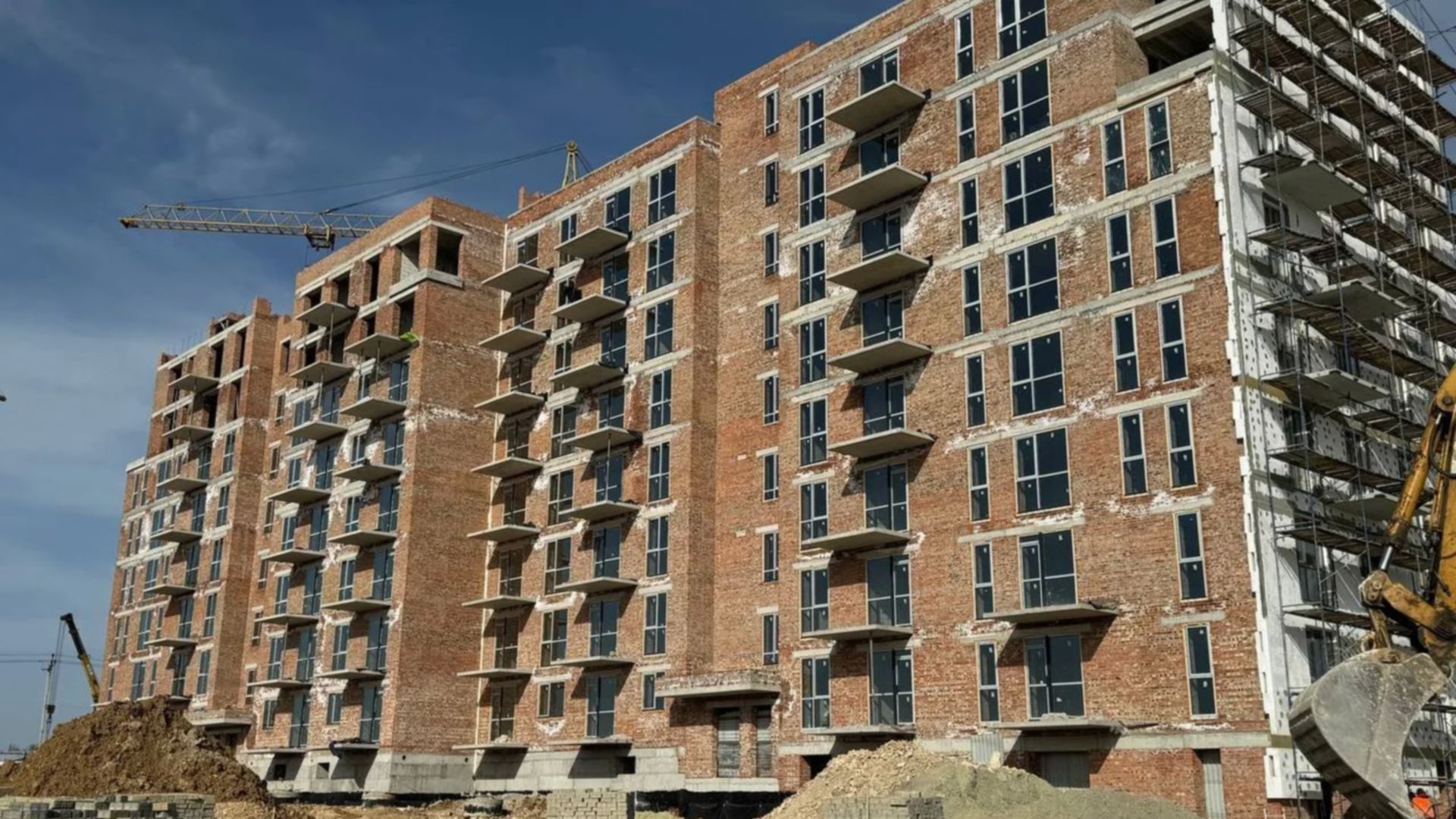

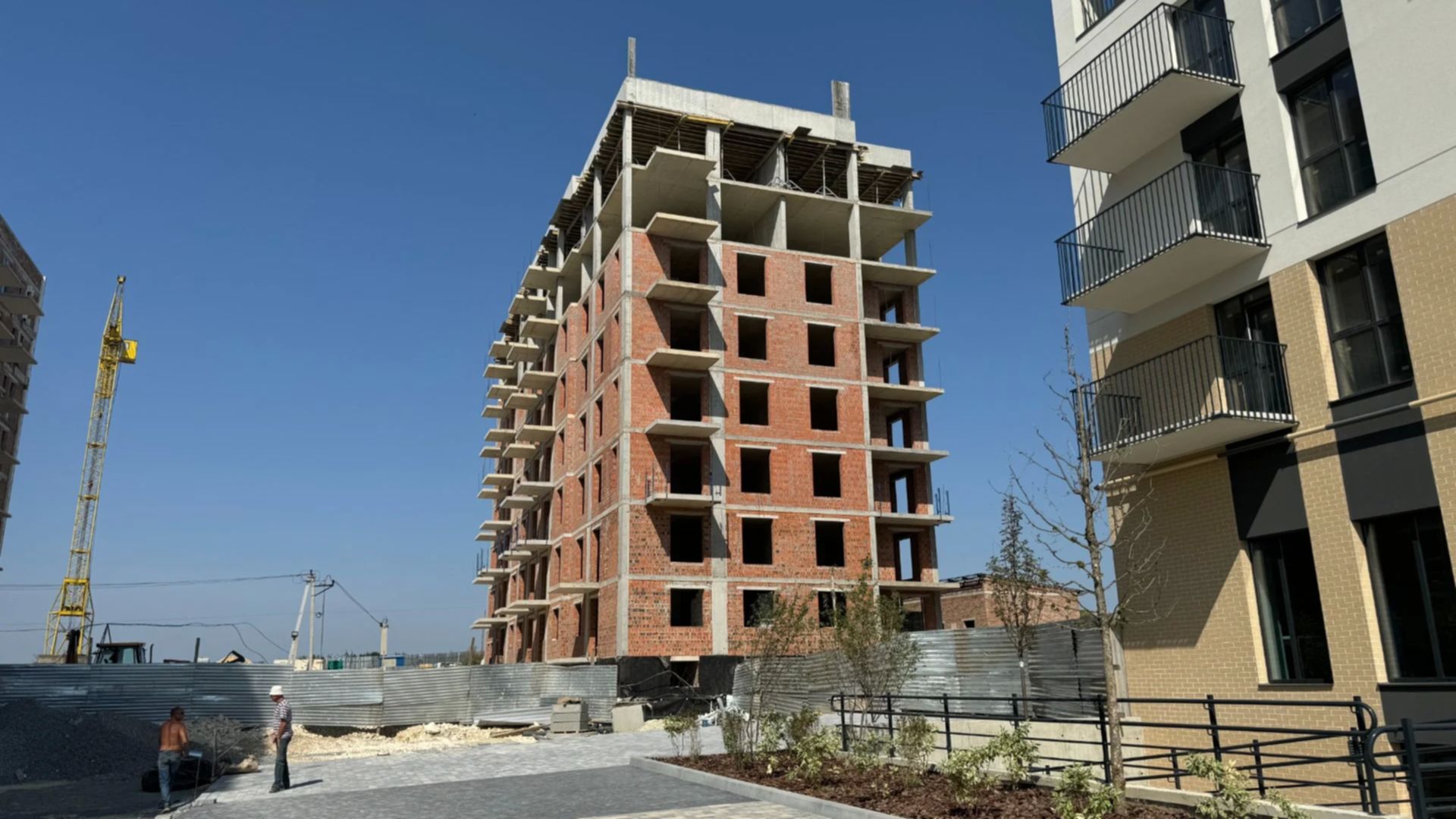

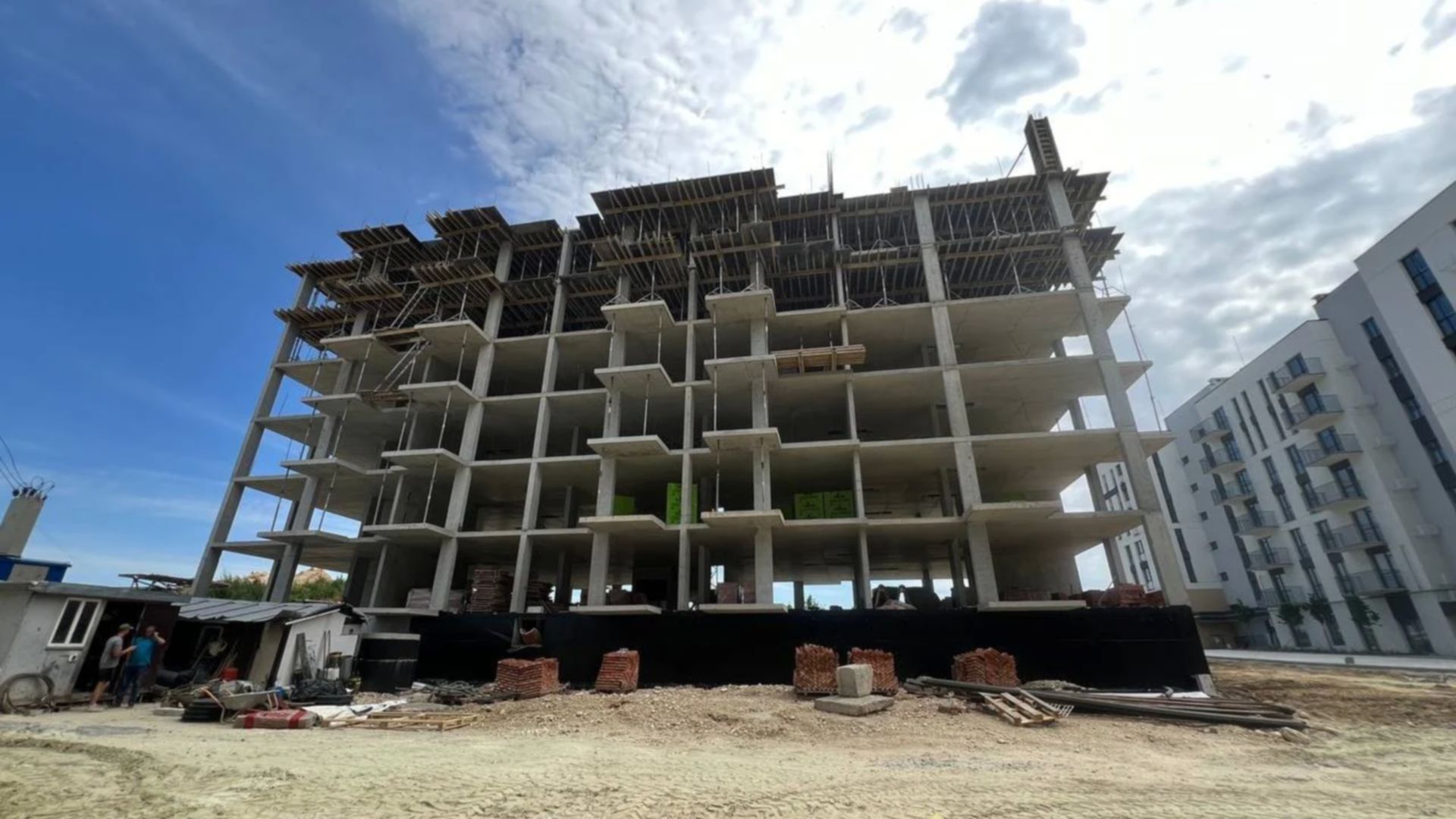

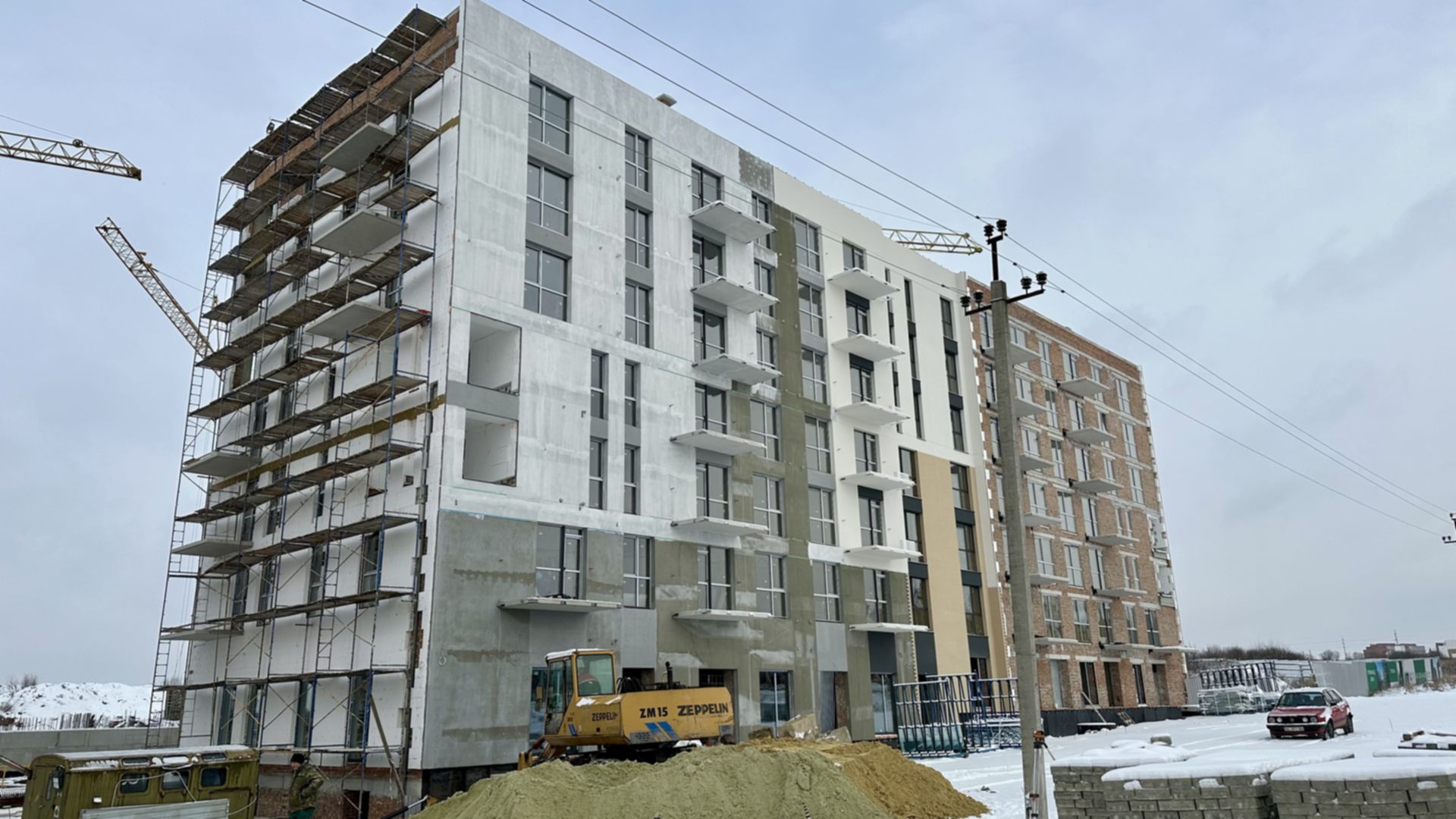

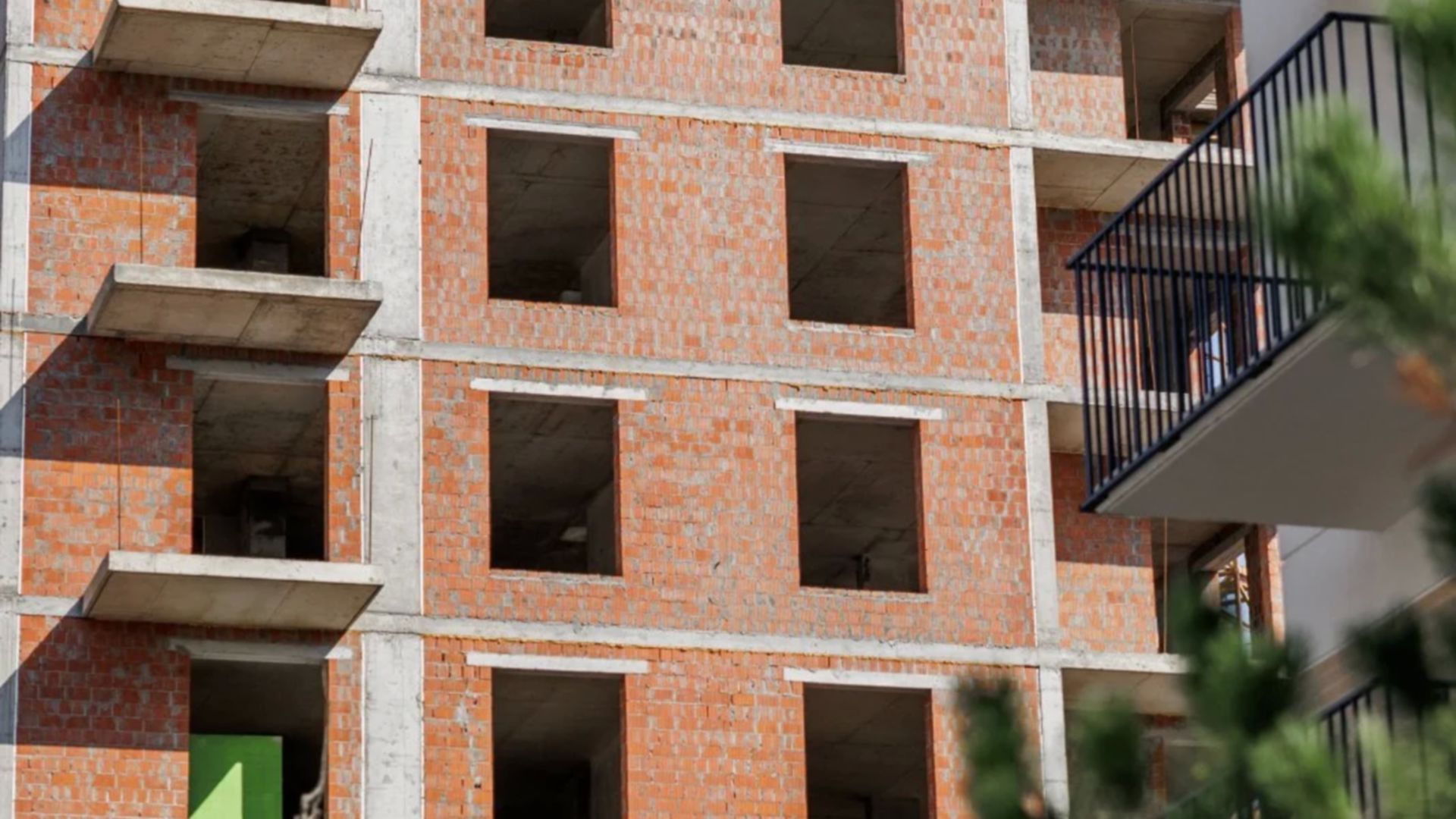

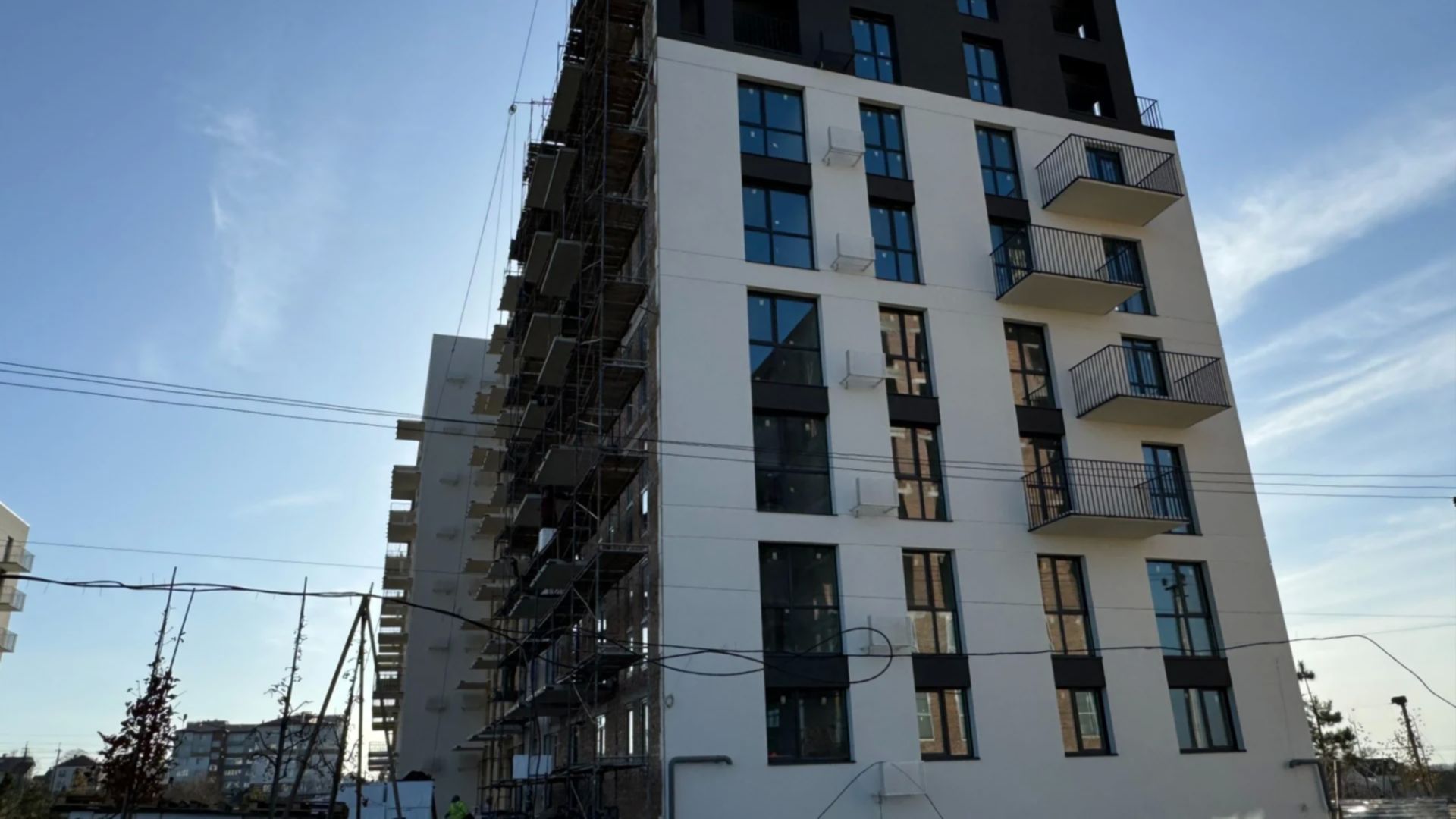

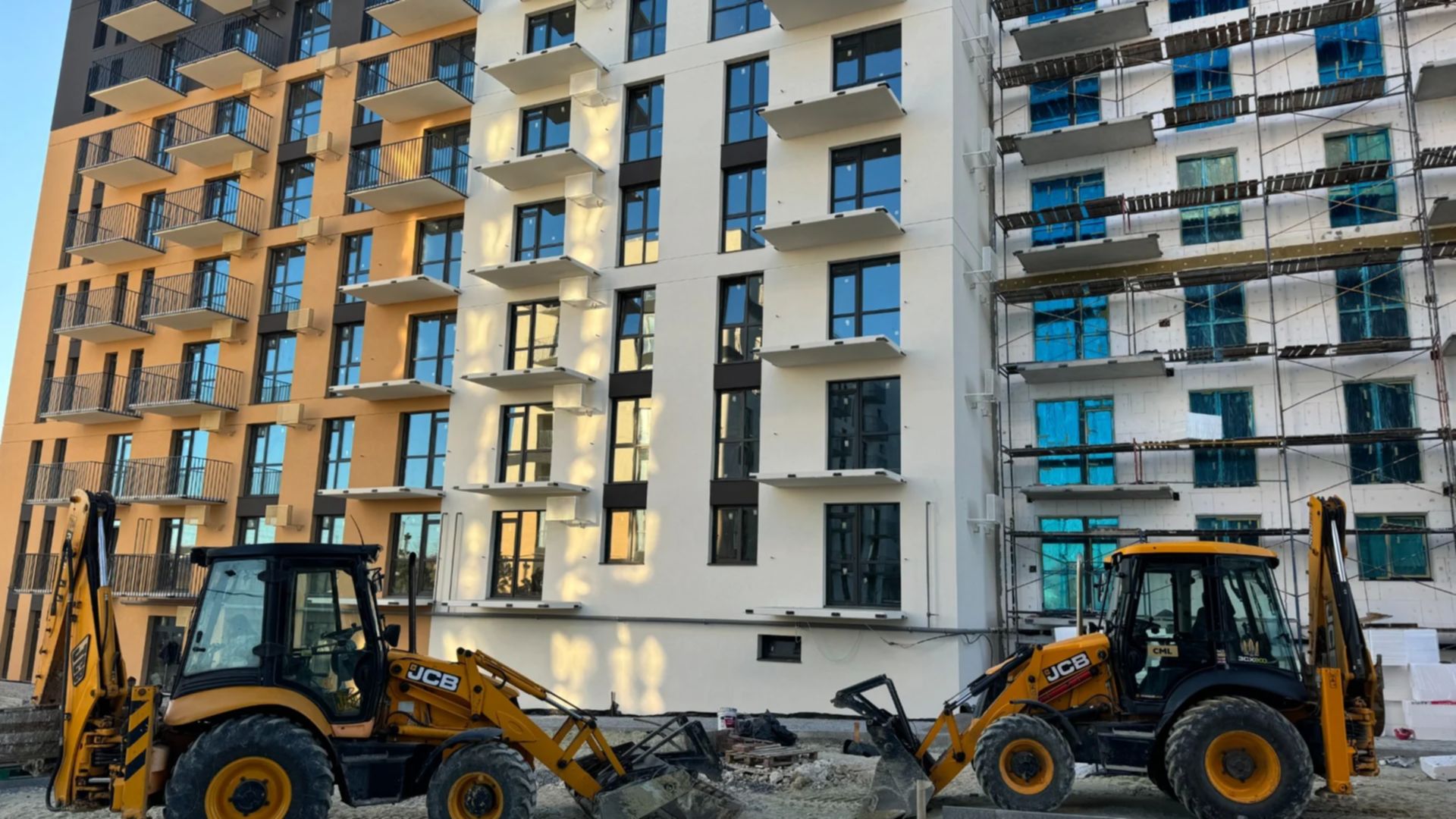

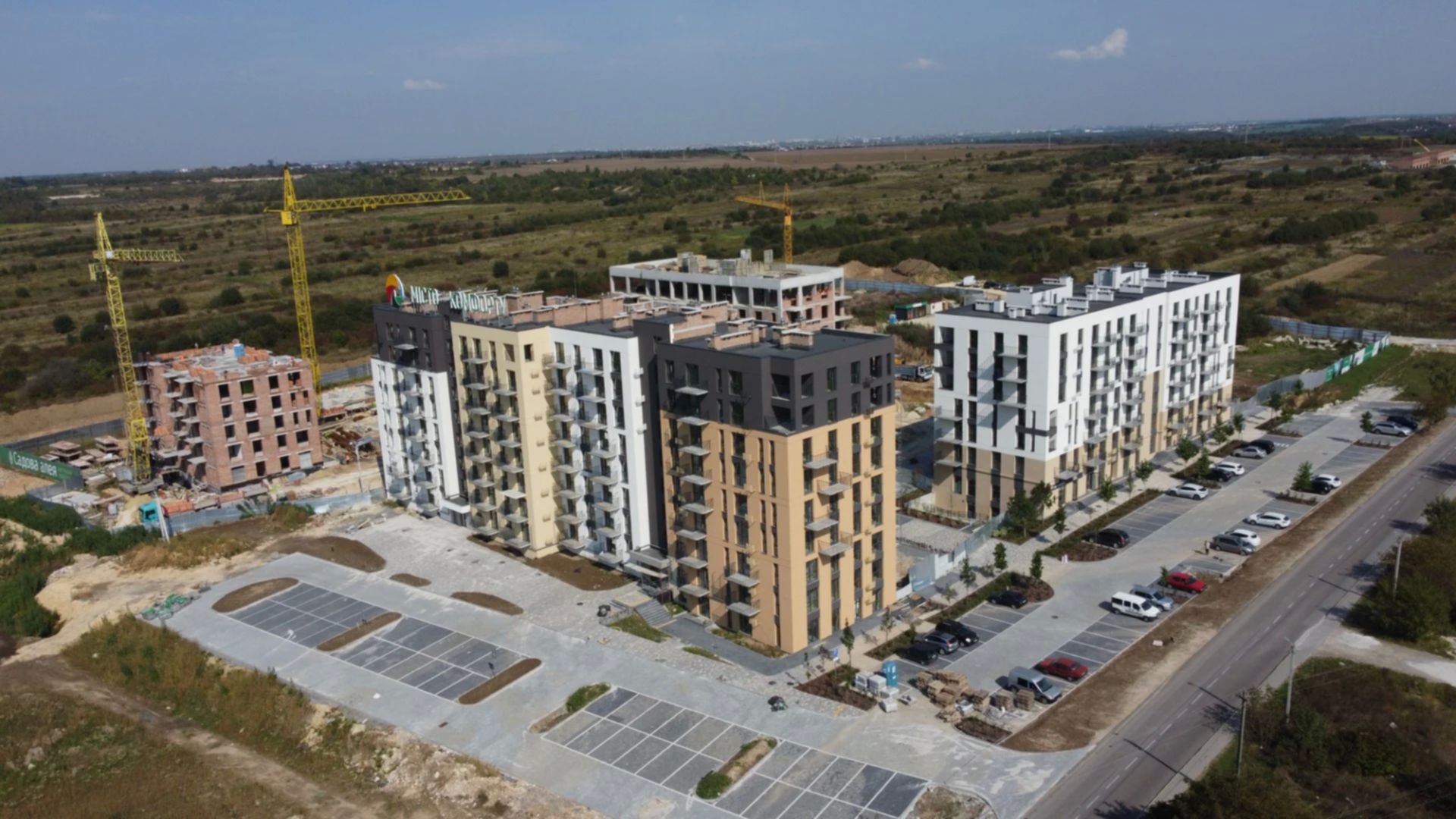

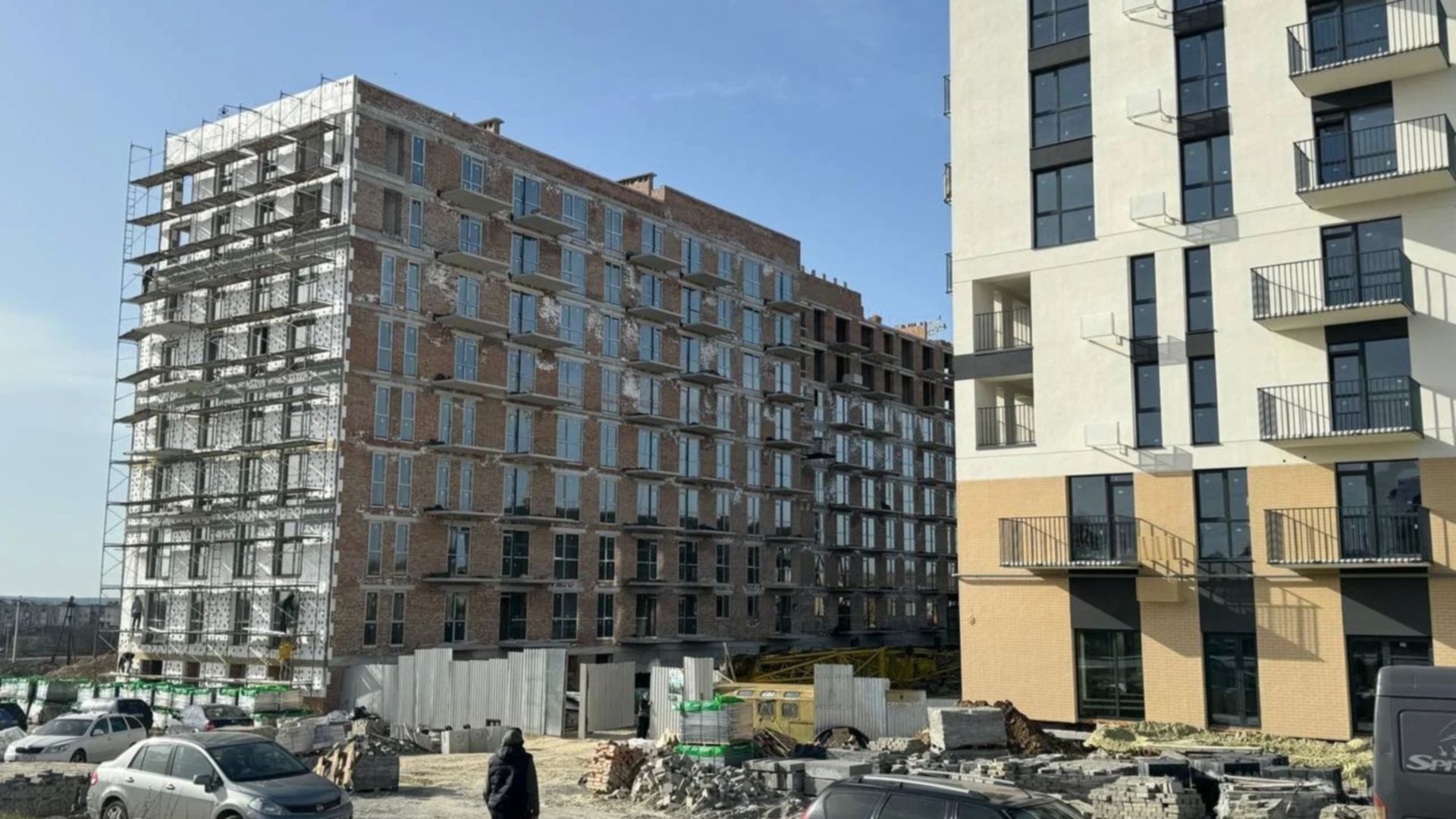

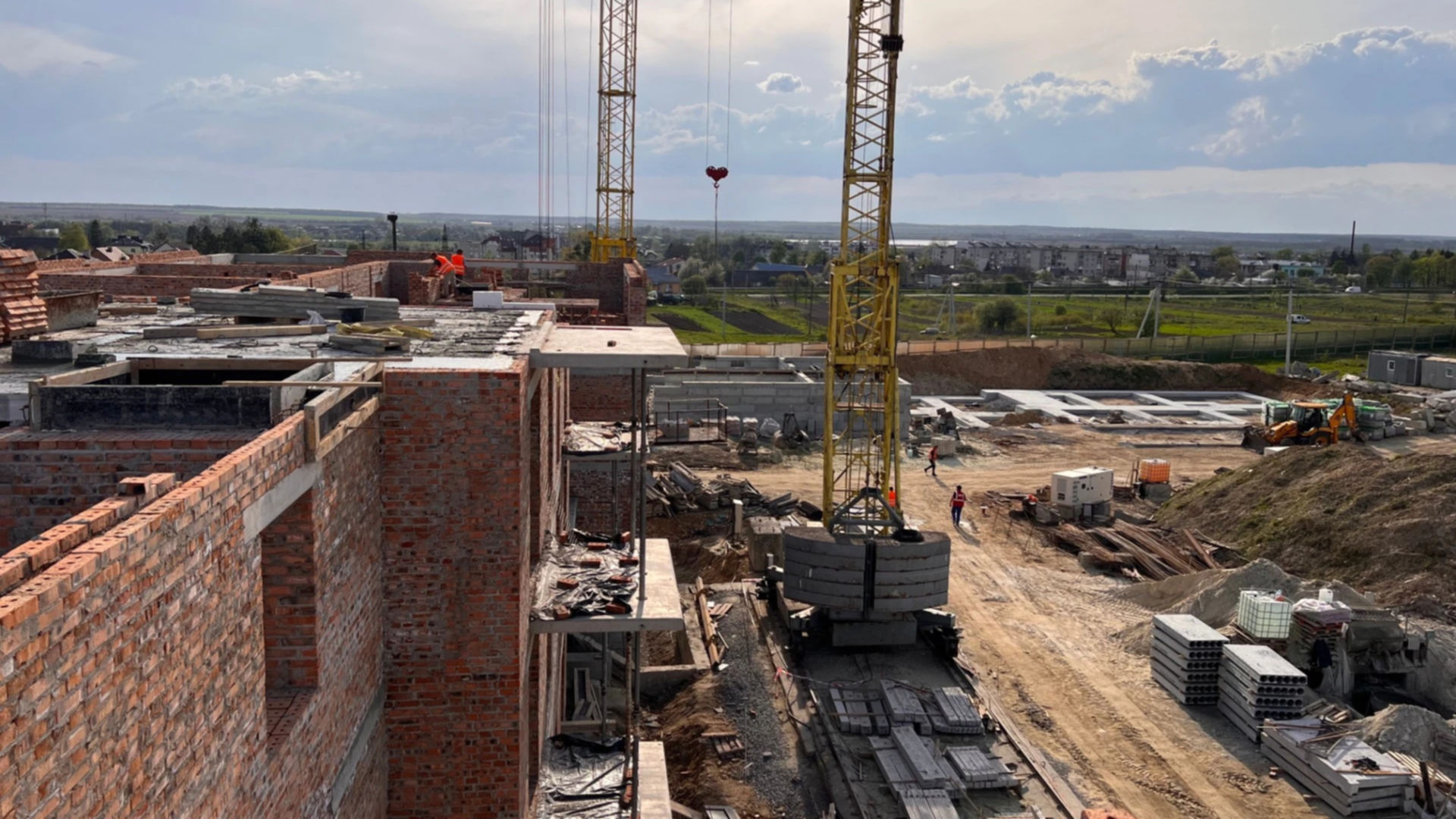

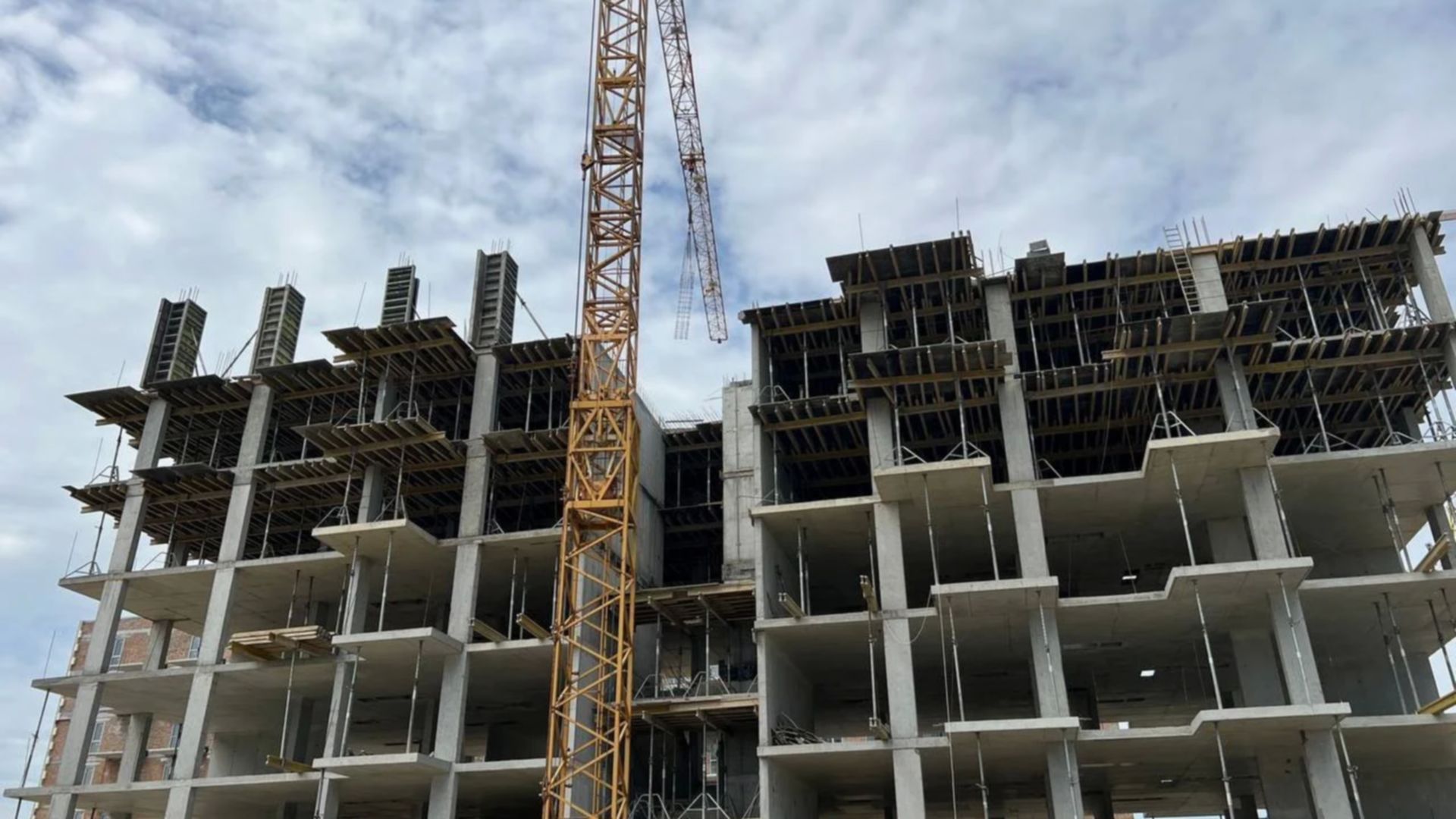

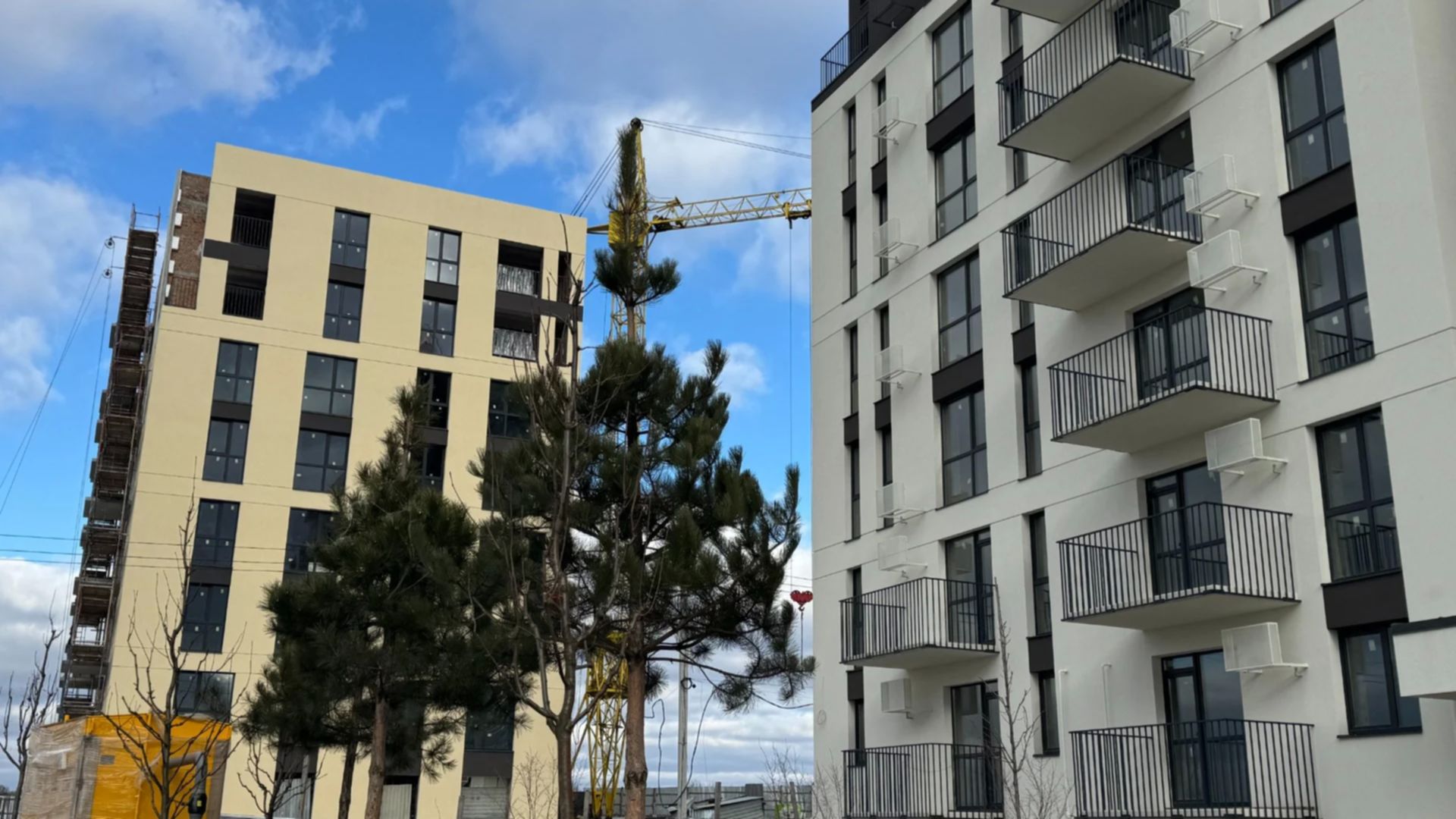

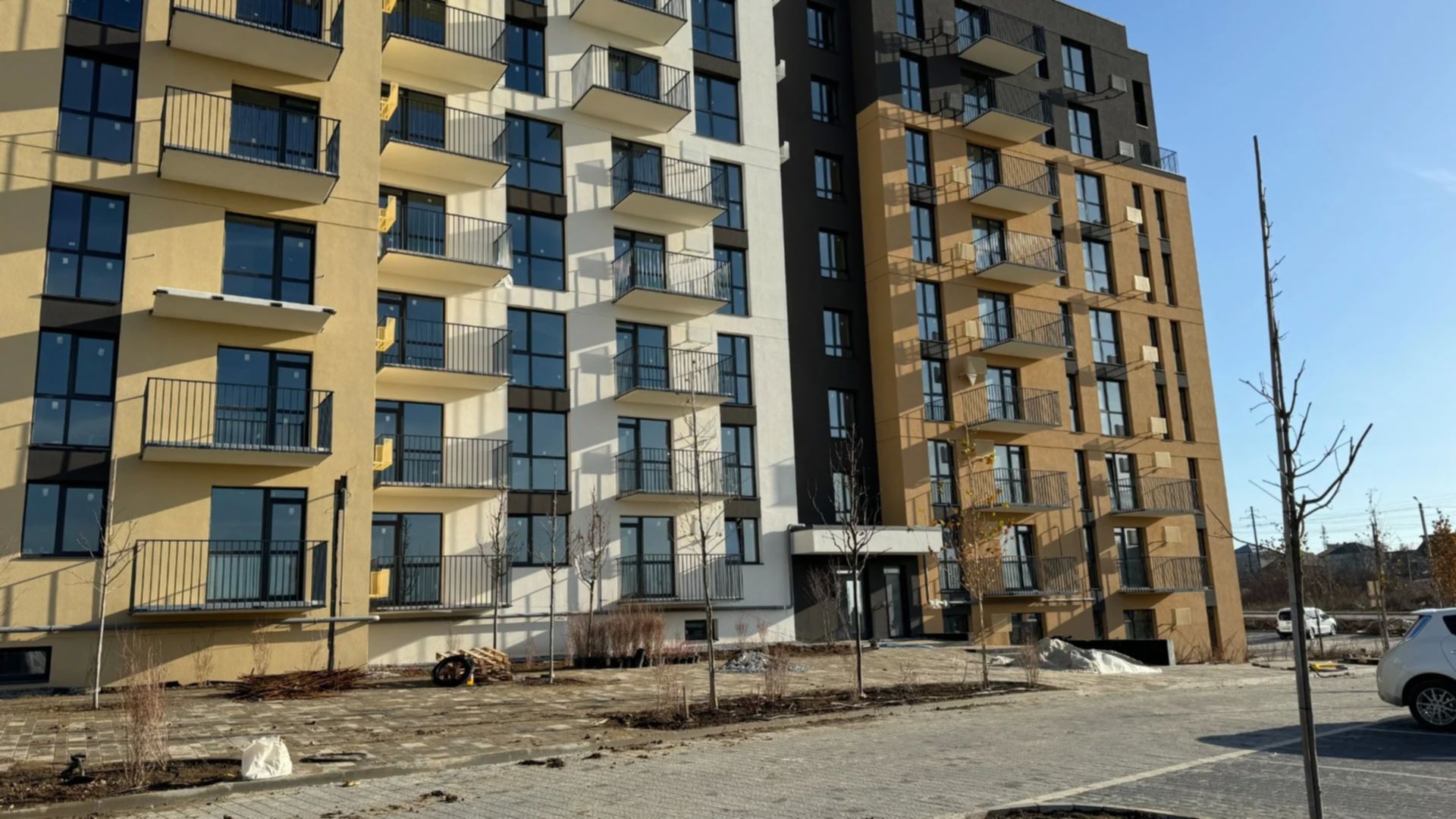

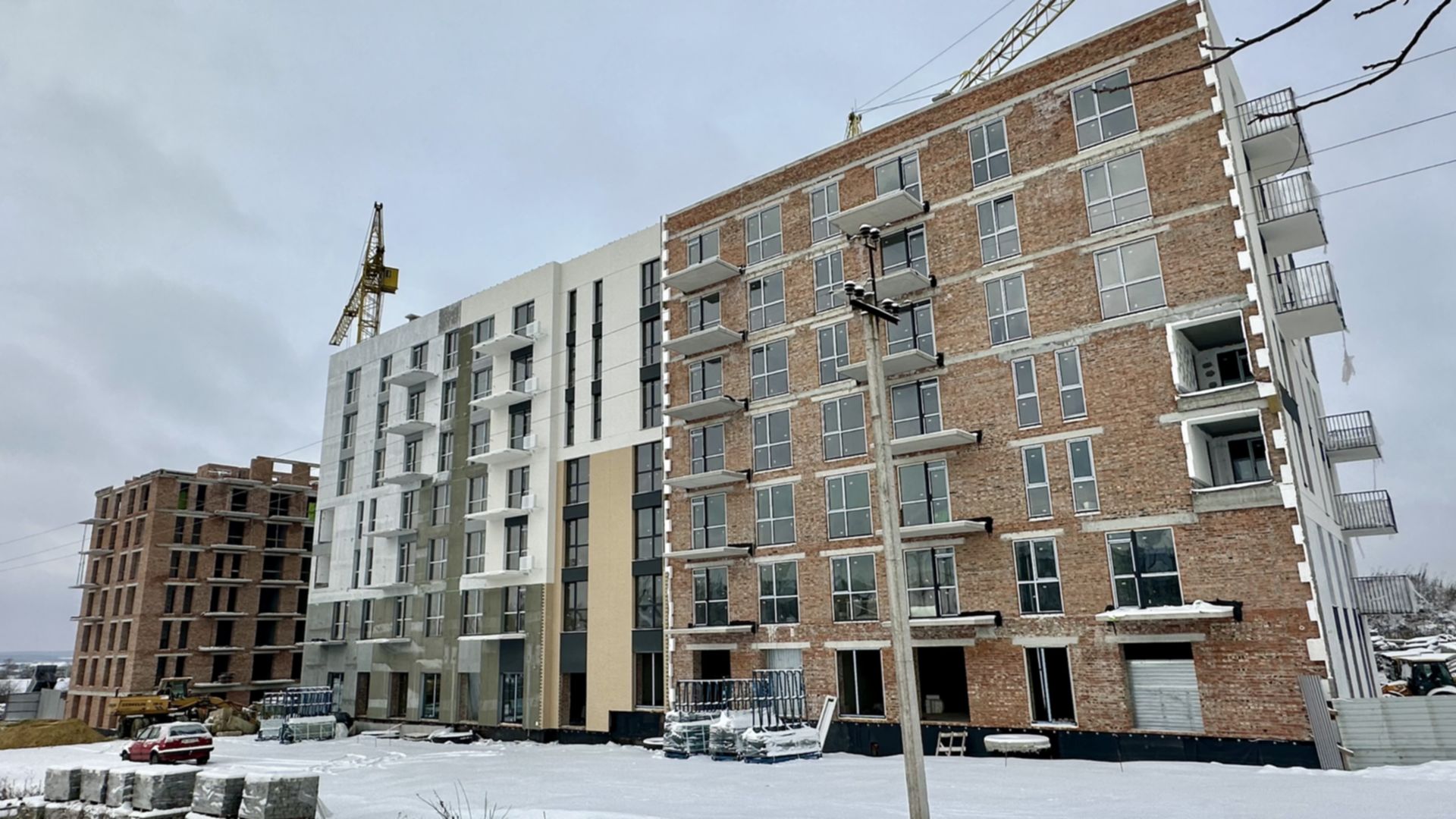

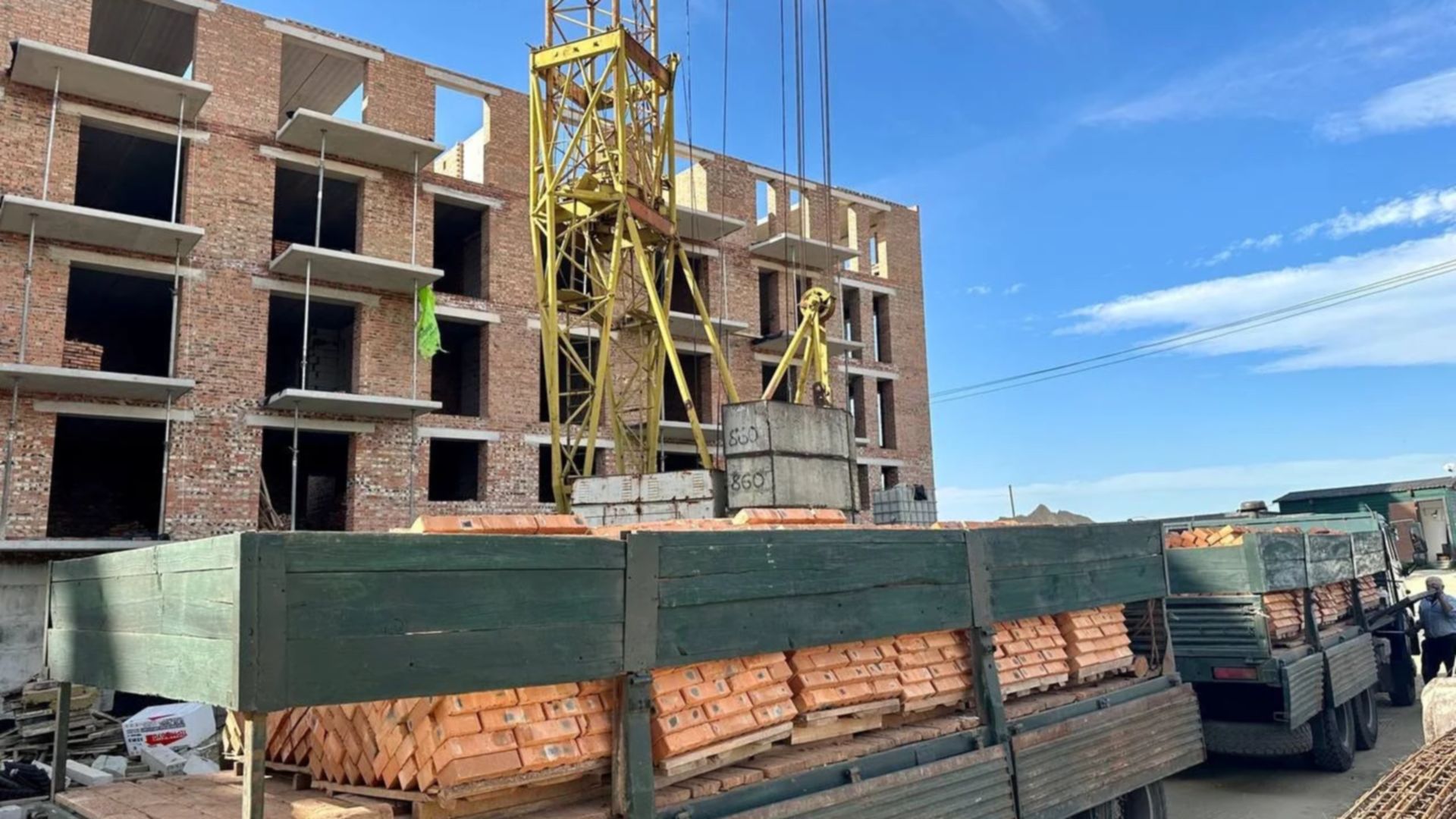

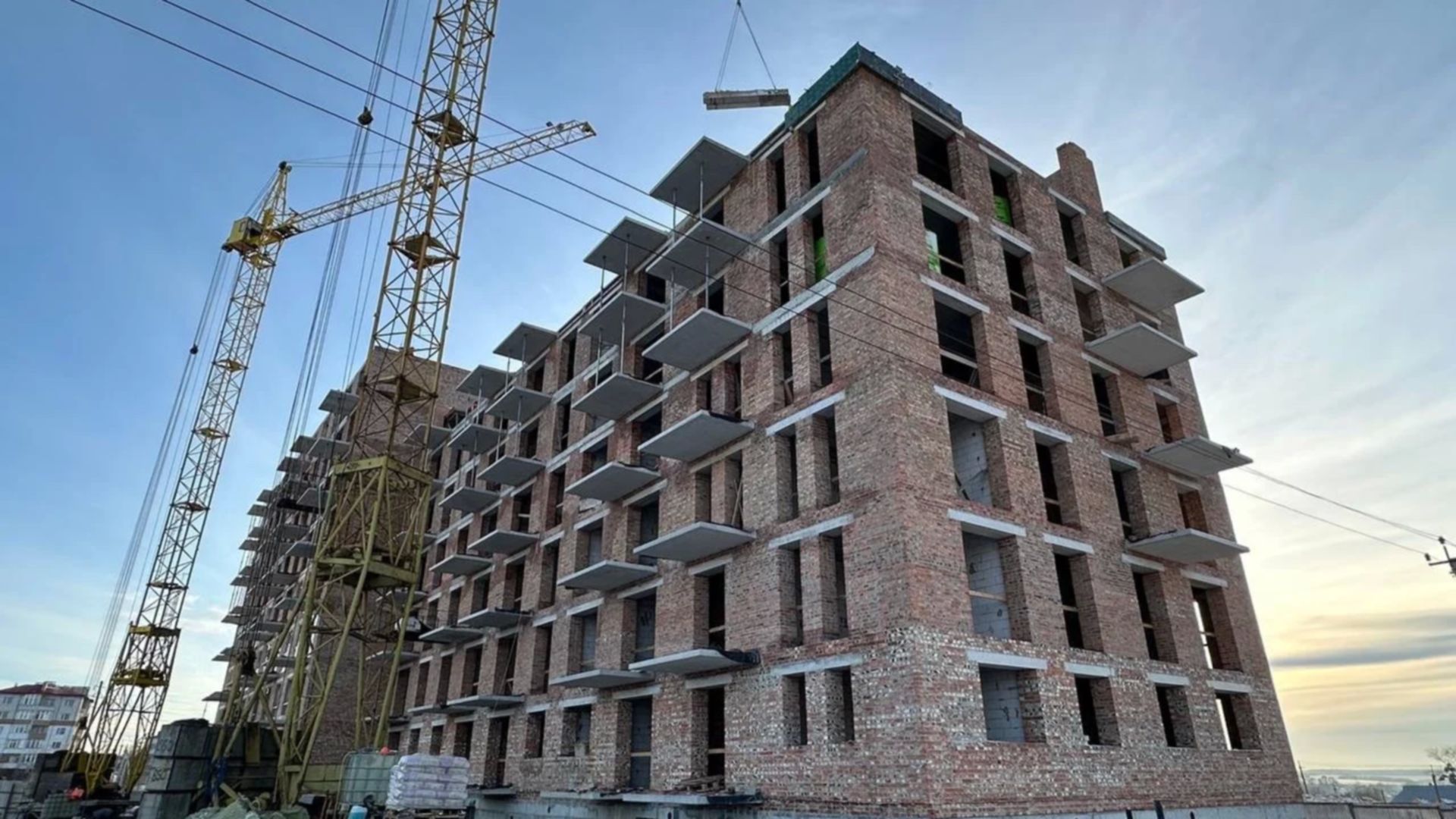

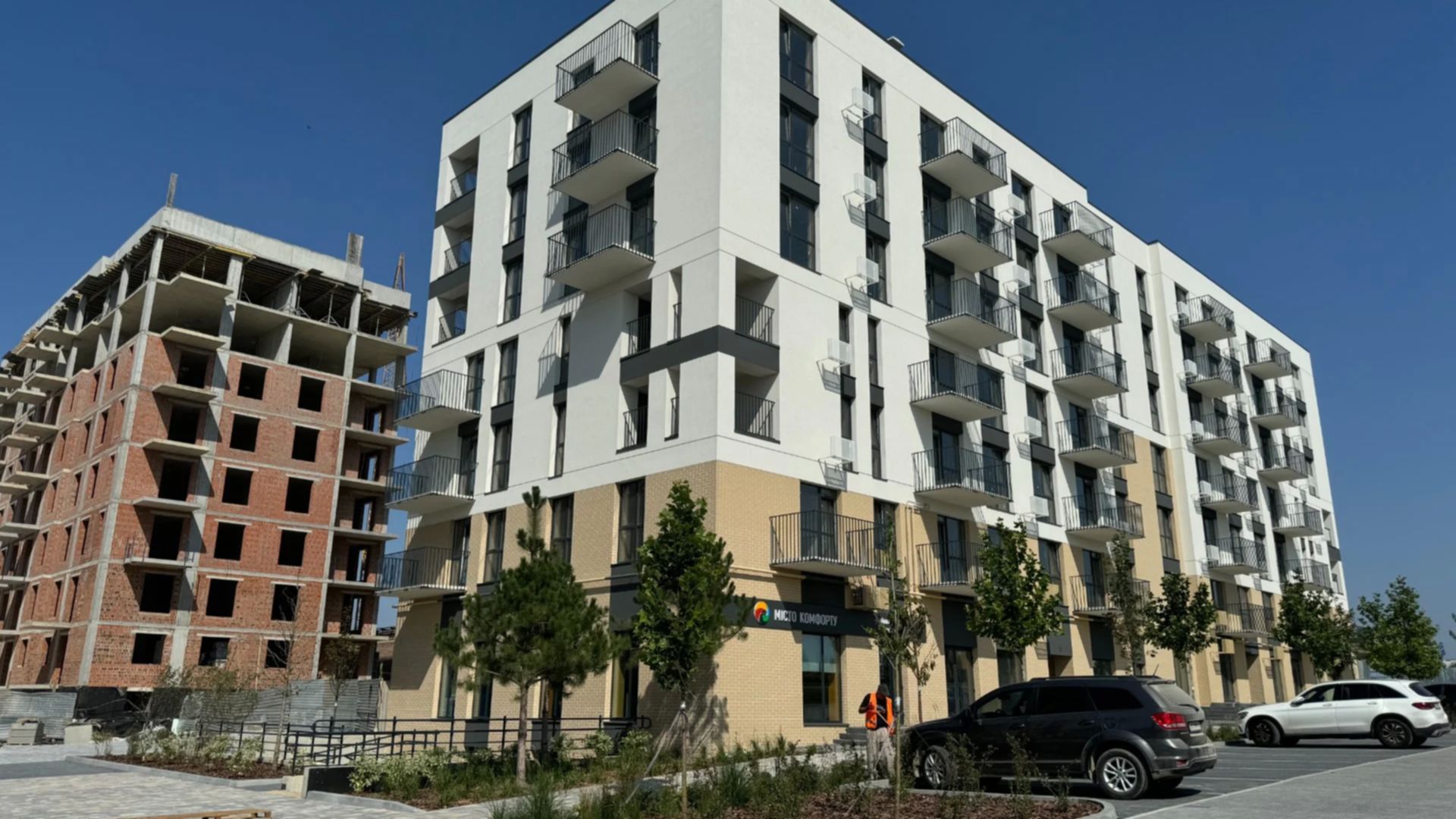

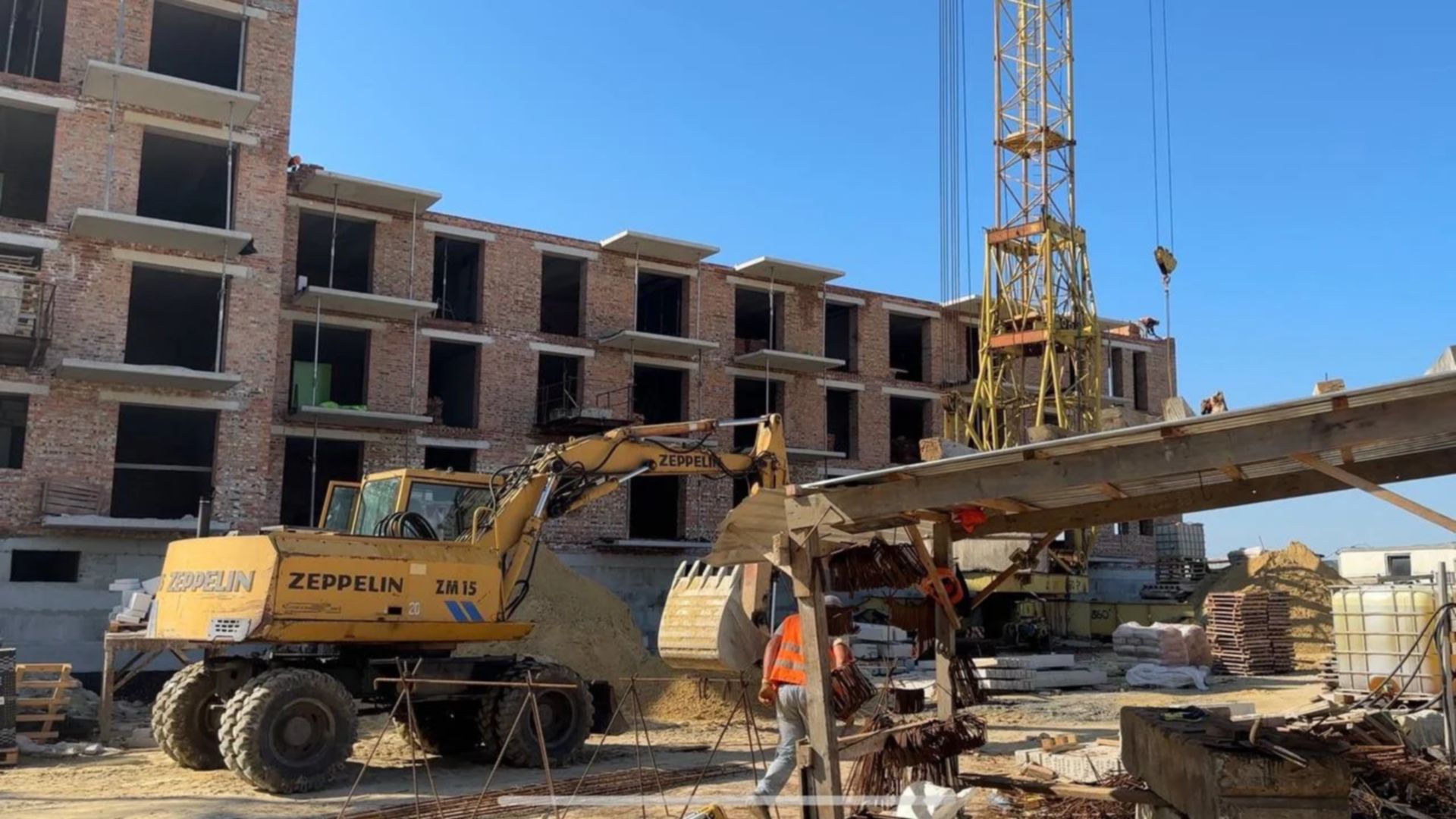

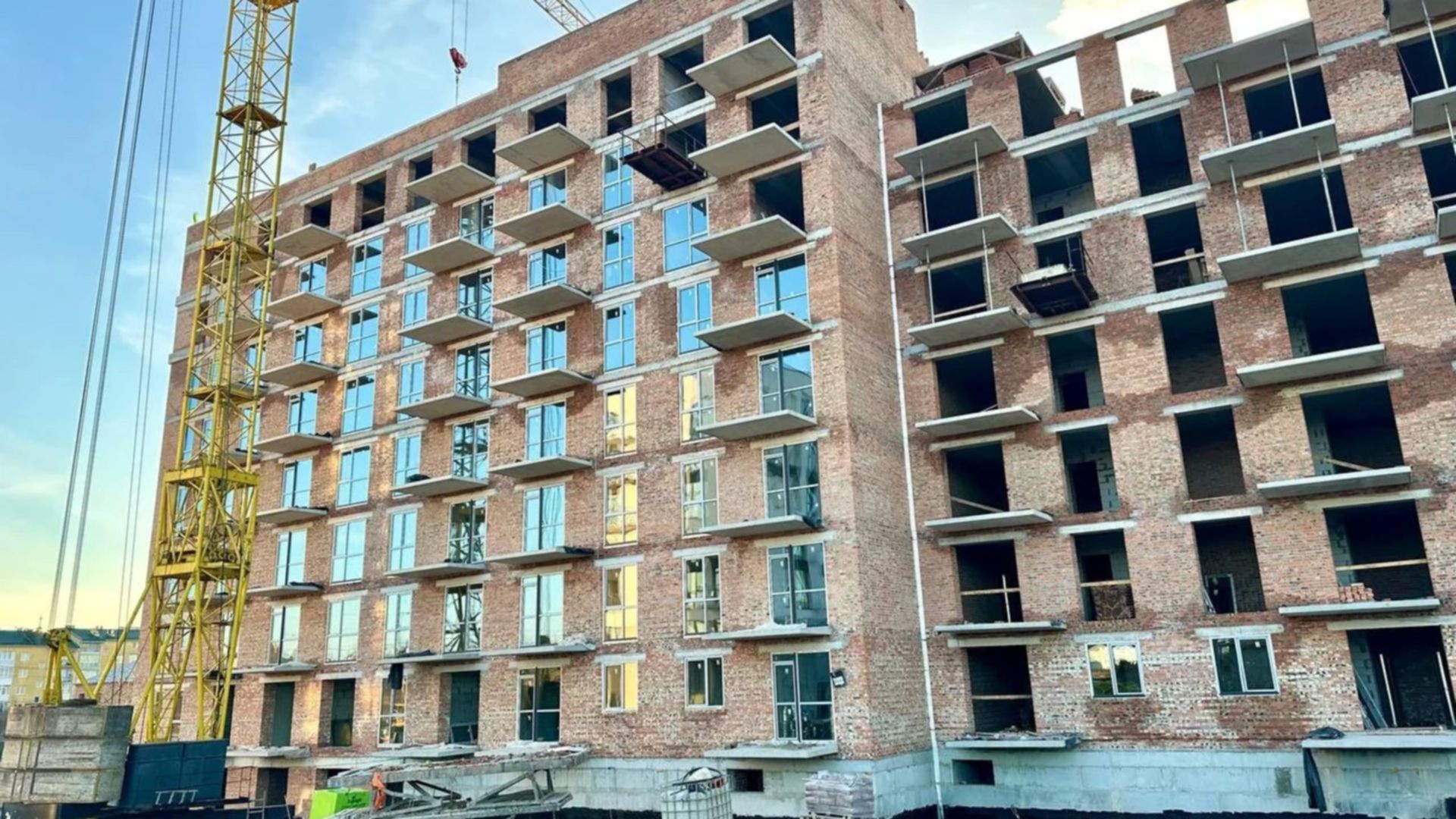

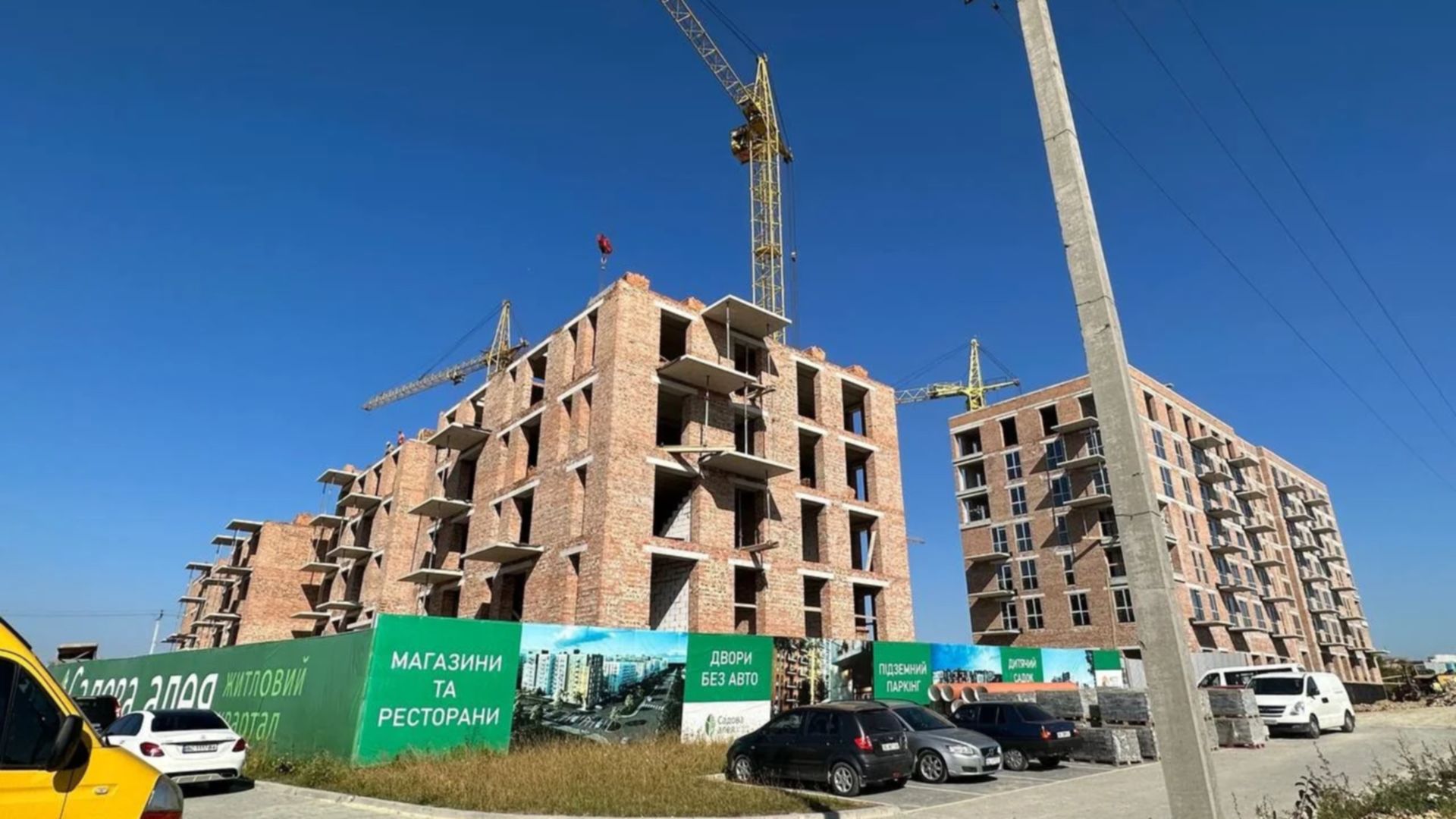

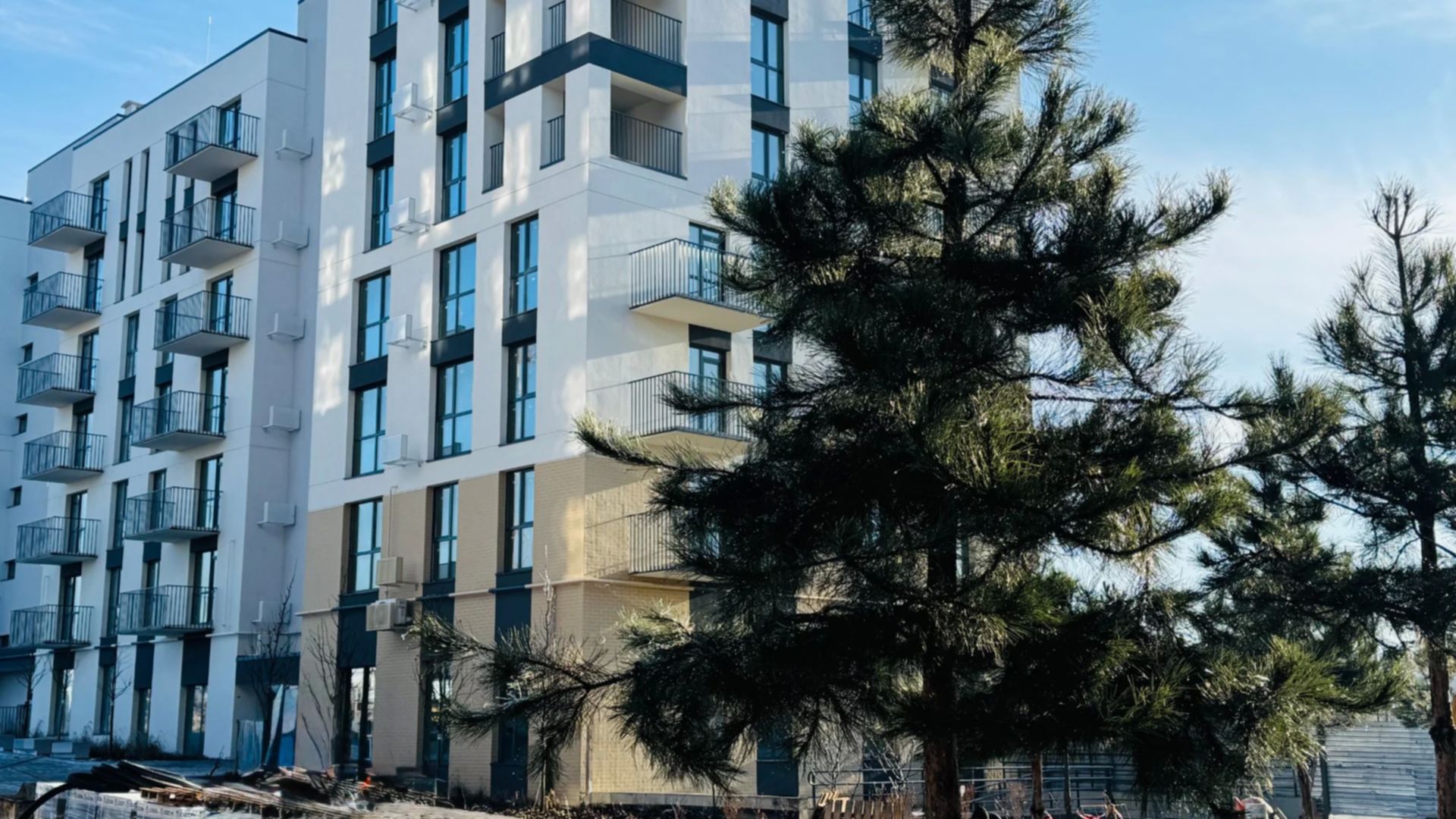

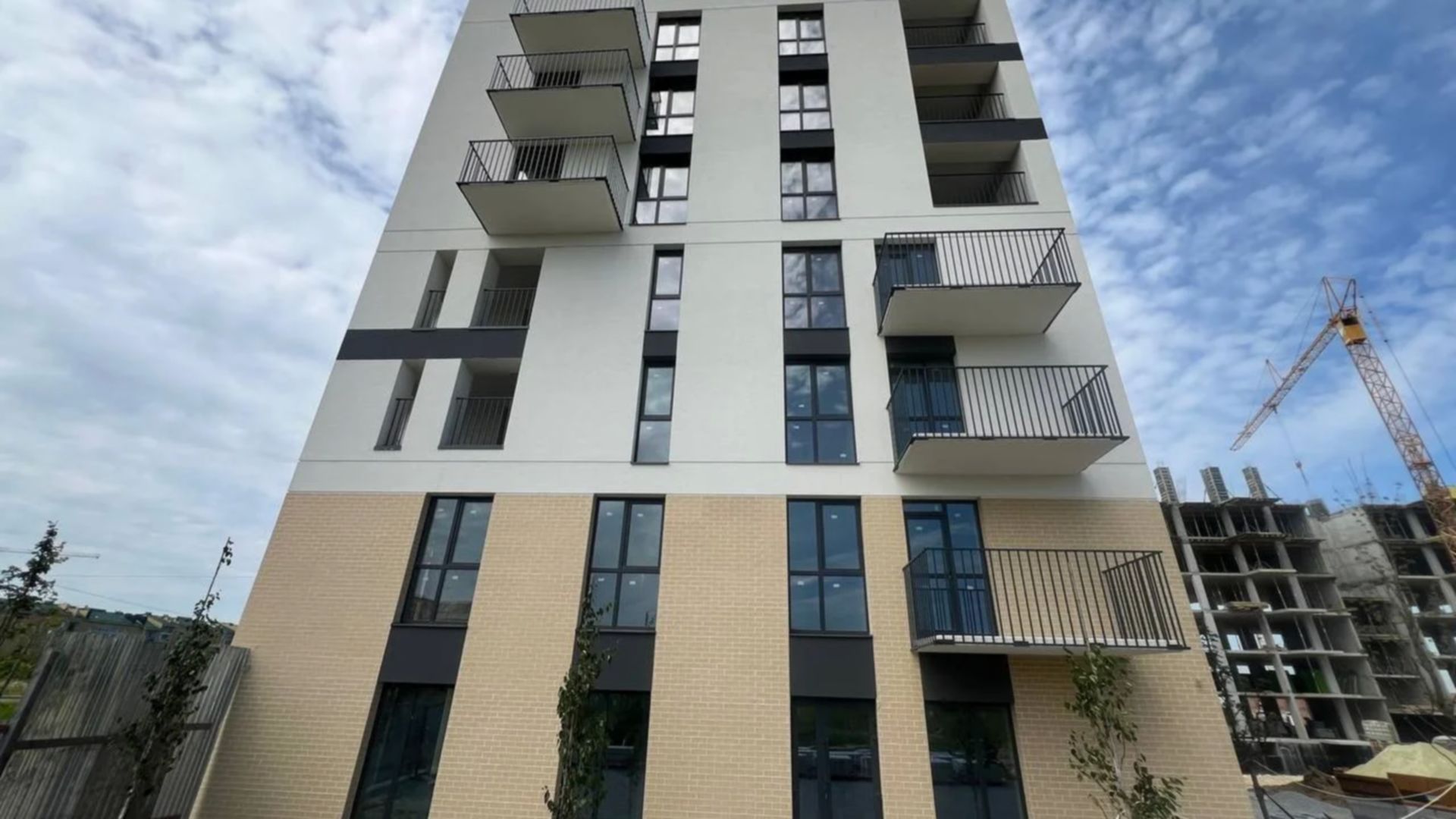

Хід будівництваЖК Садова Алея
Секція 1, будинок 2

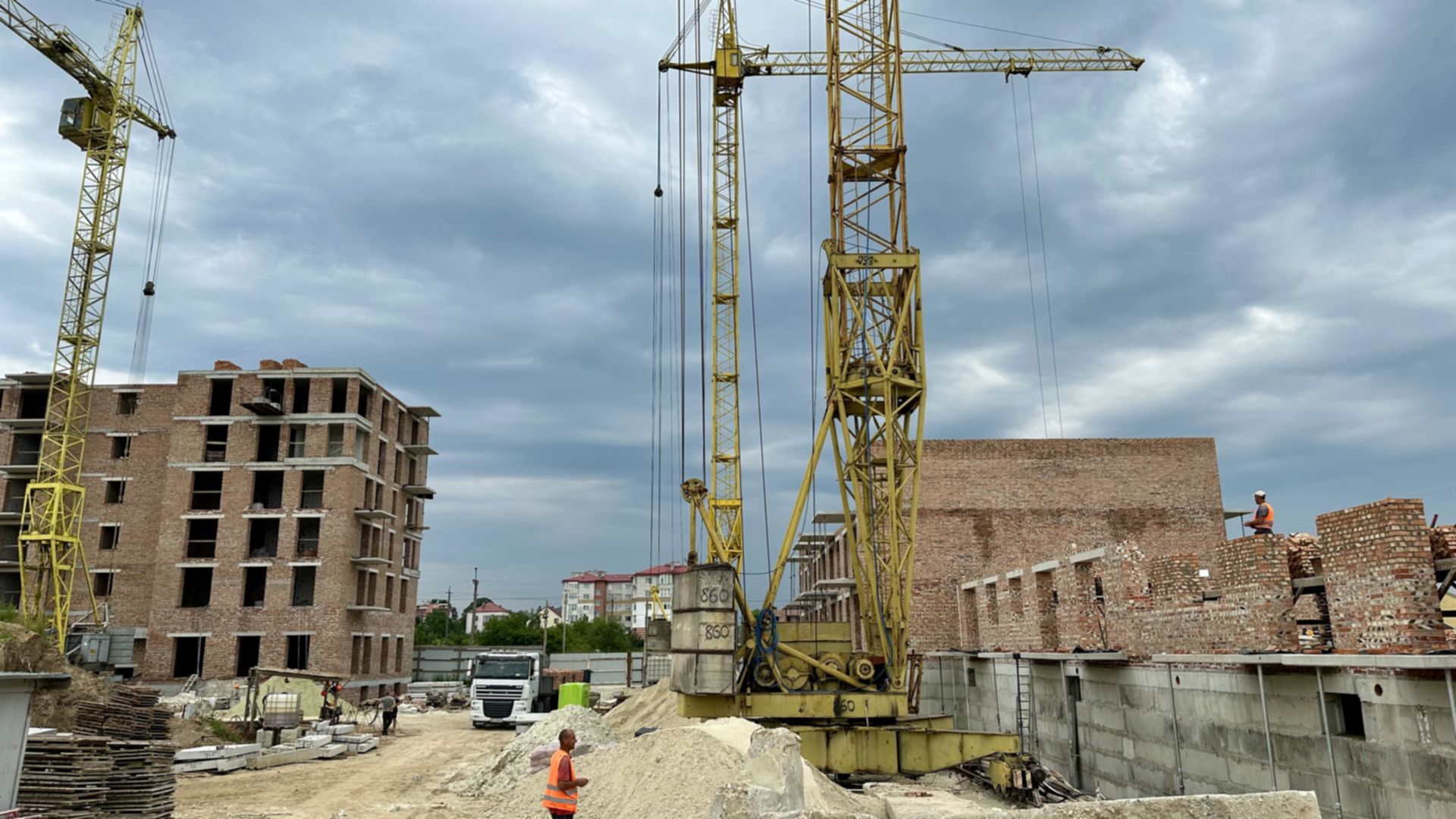

Технологія цегла
Очікується сертифікат про здачу
Дата здачі 4 кв. 2024
Пройдено 10 етапів з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на січень 2023
Станом на листопад 2022

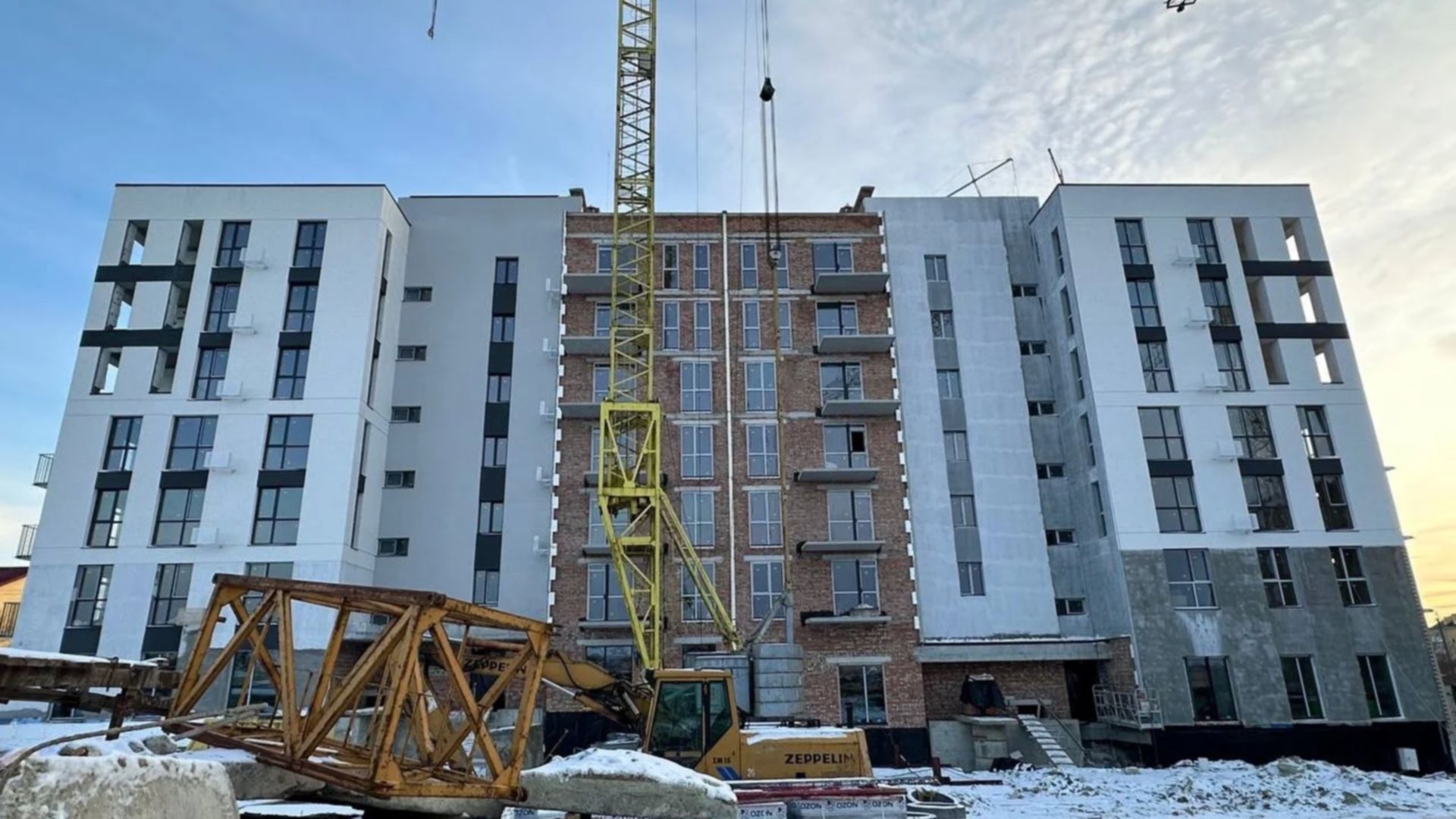

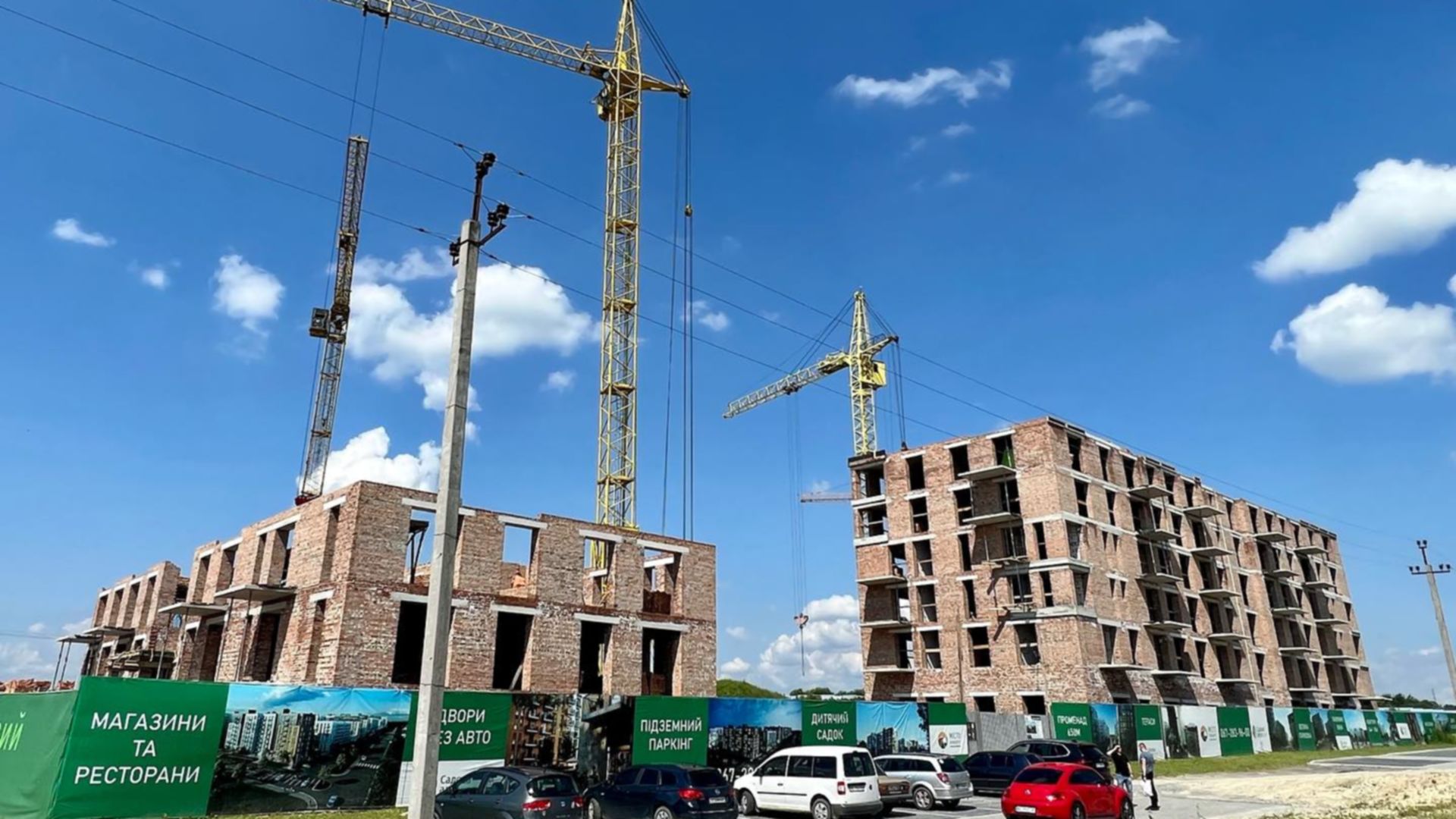

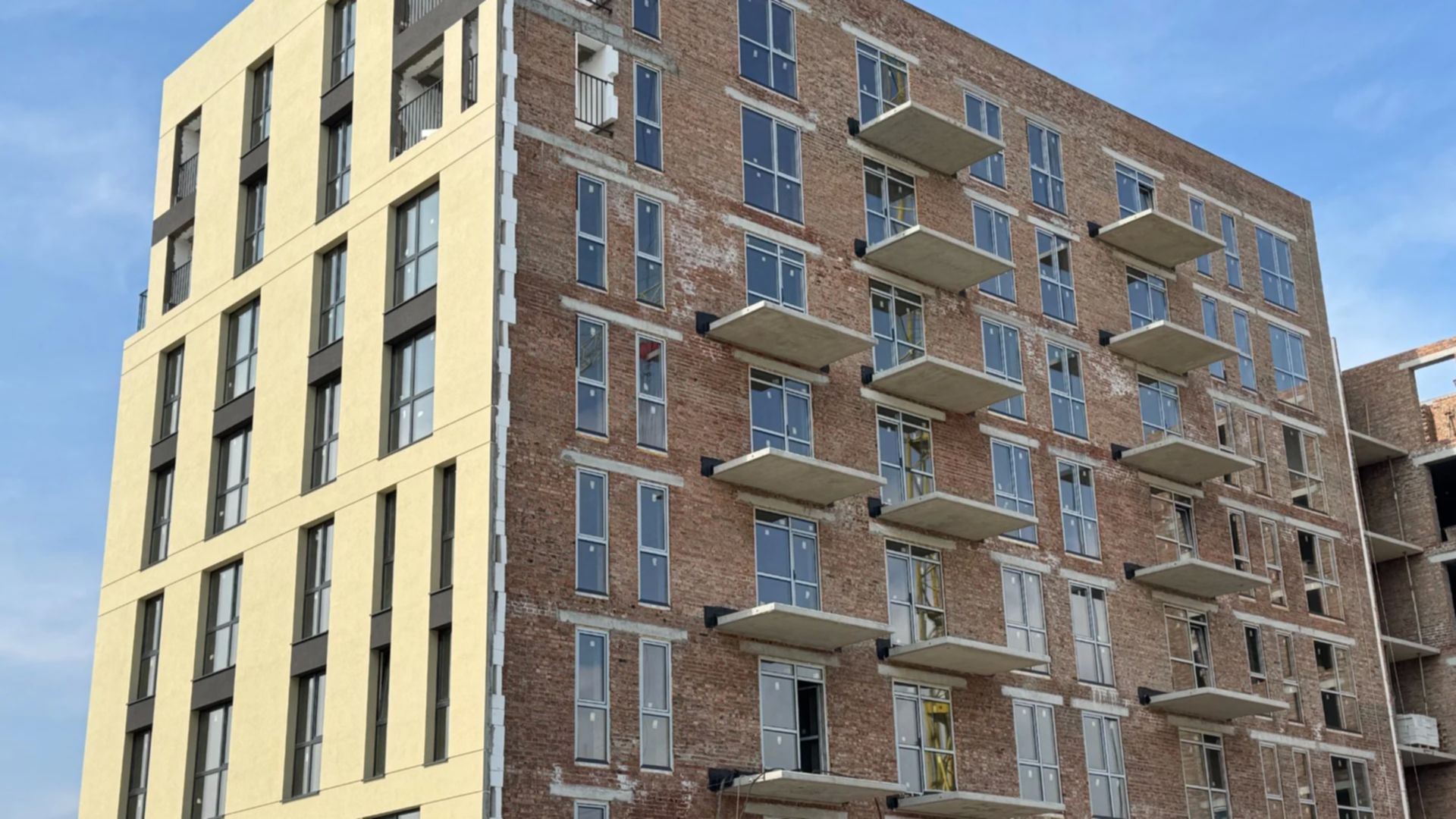

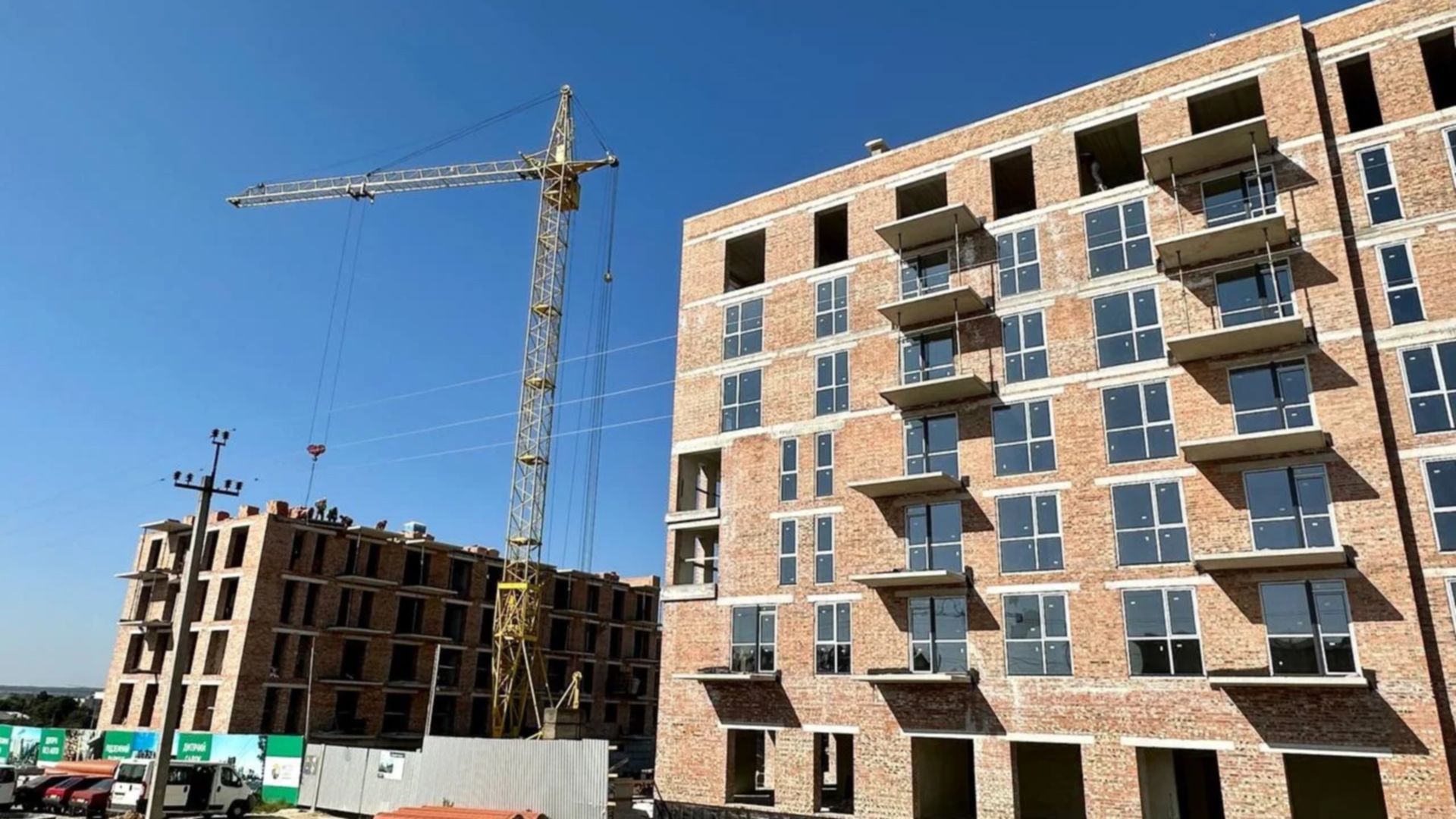

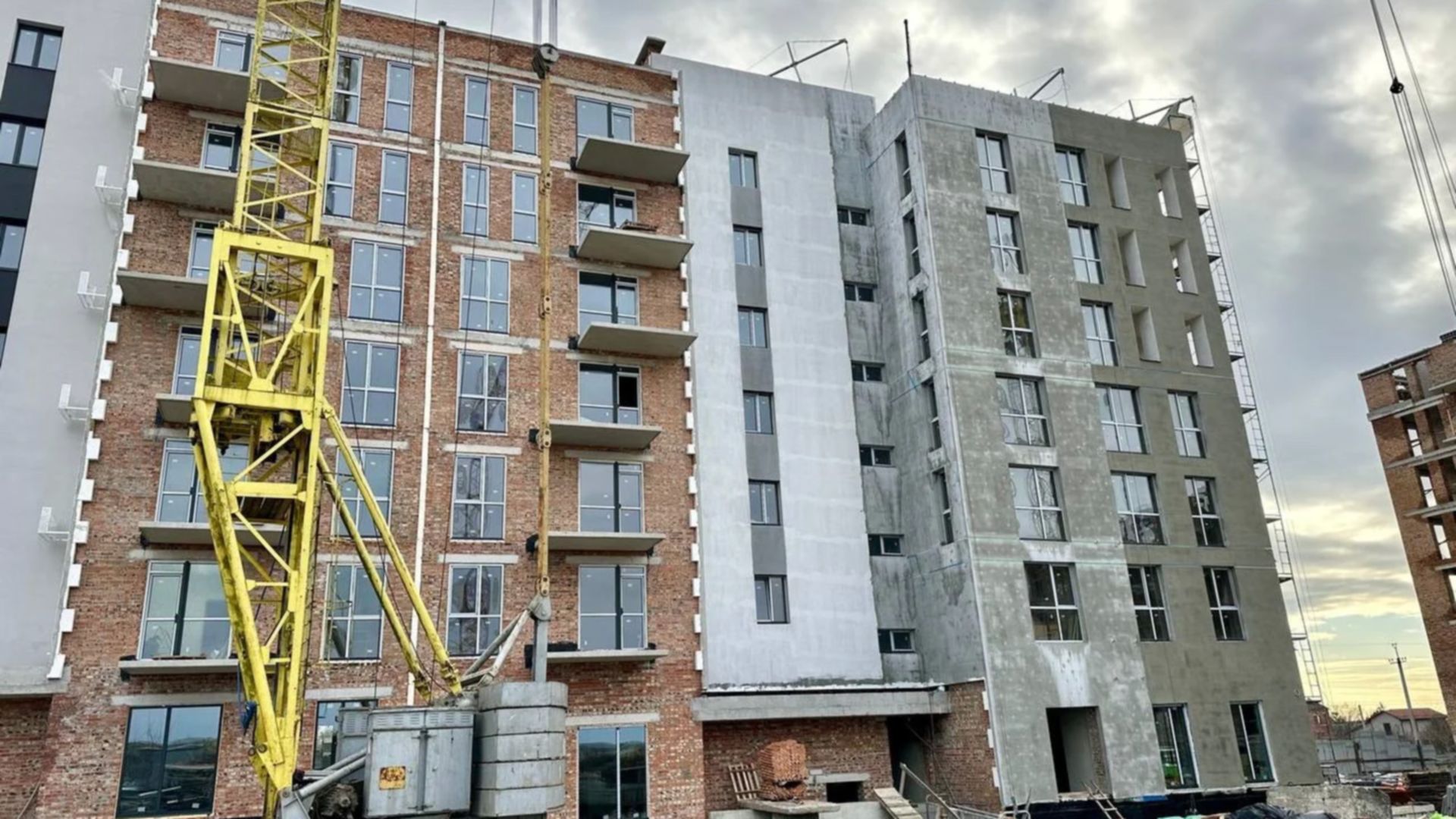

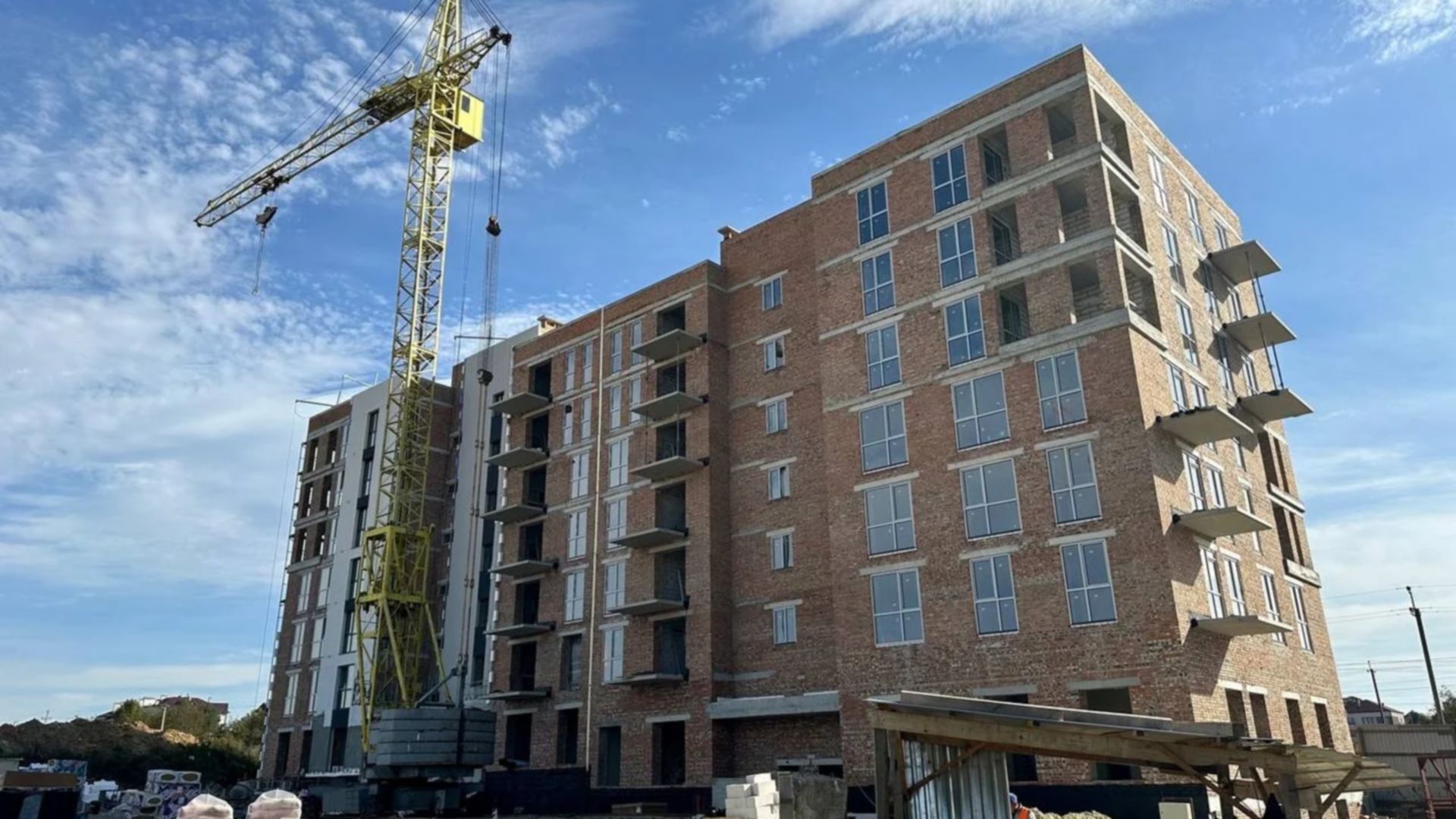

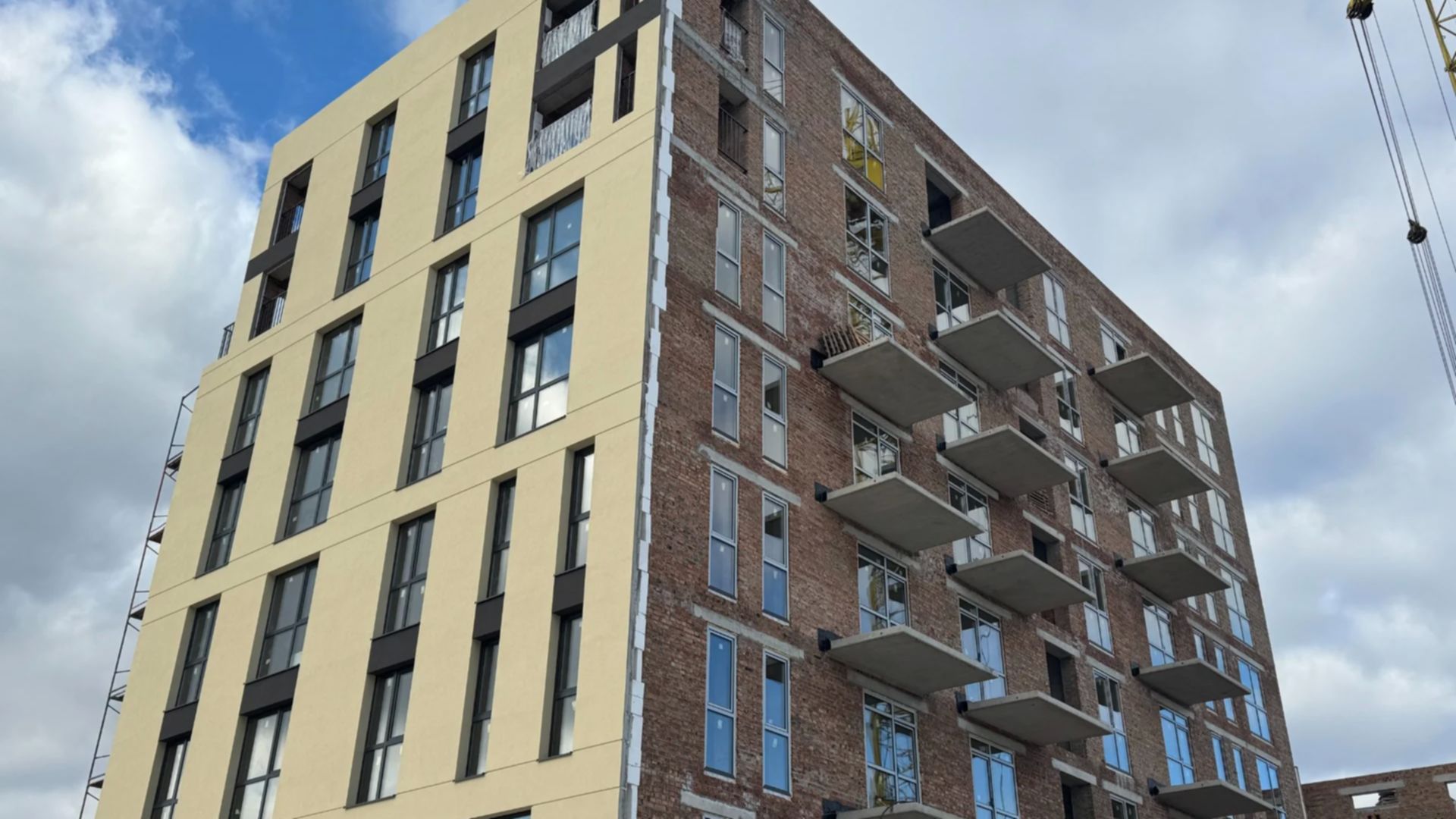

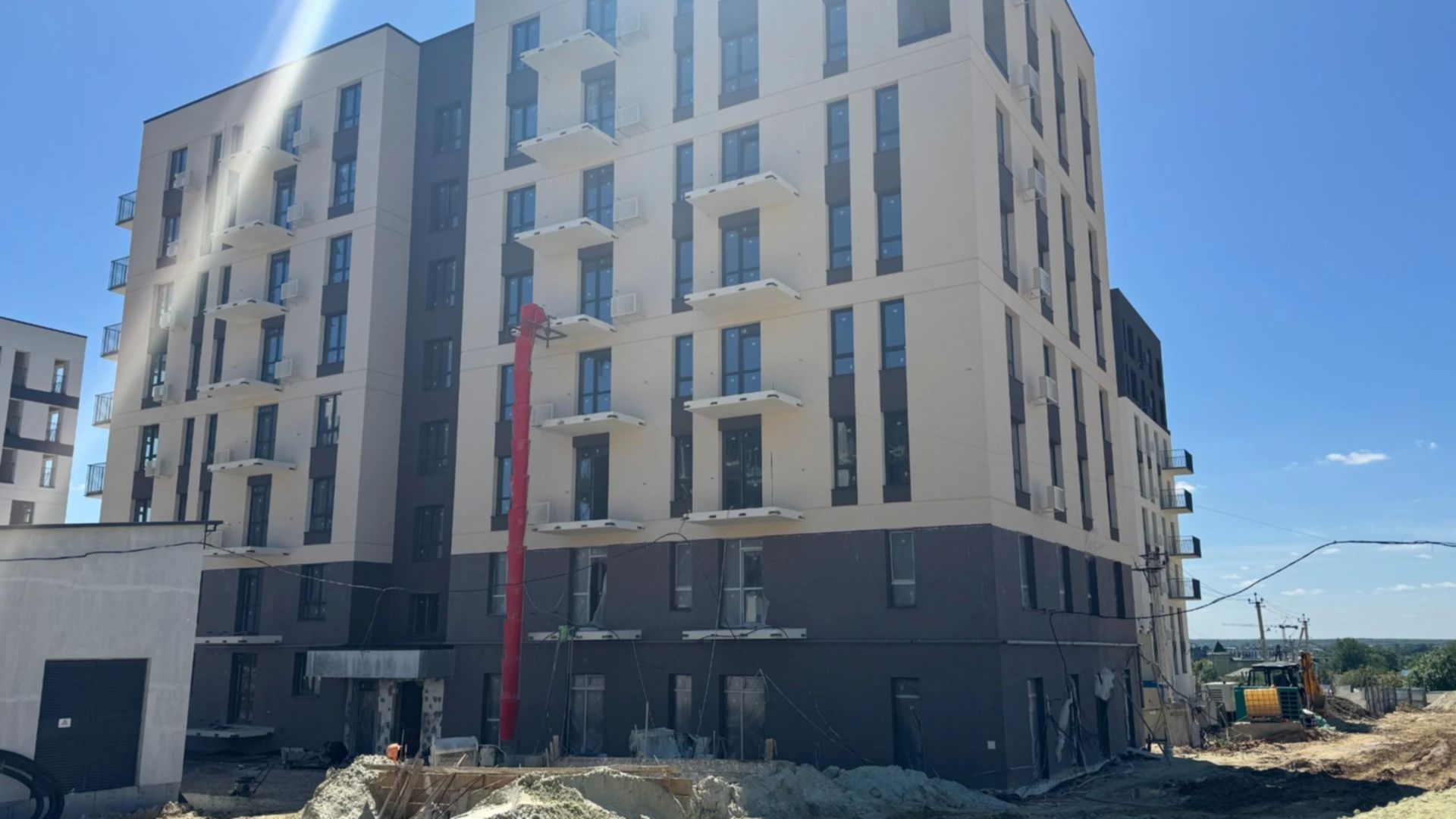

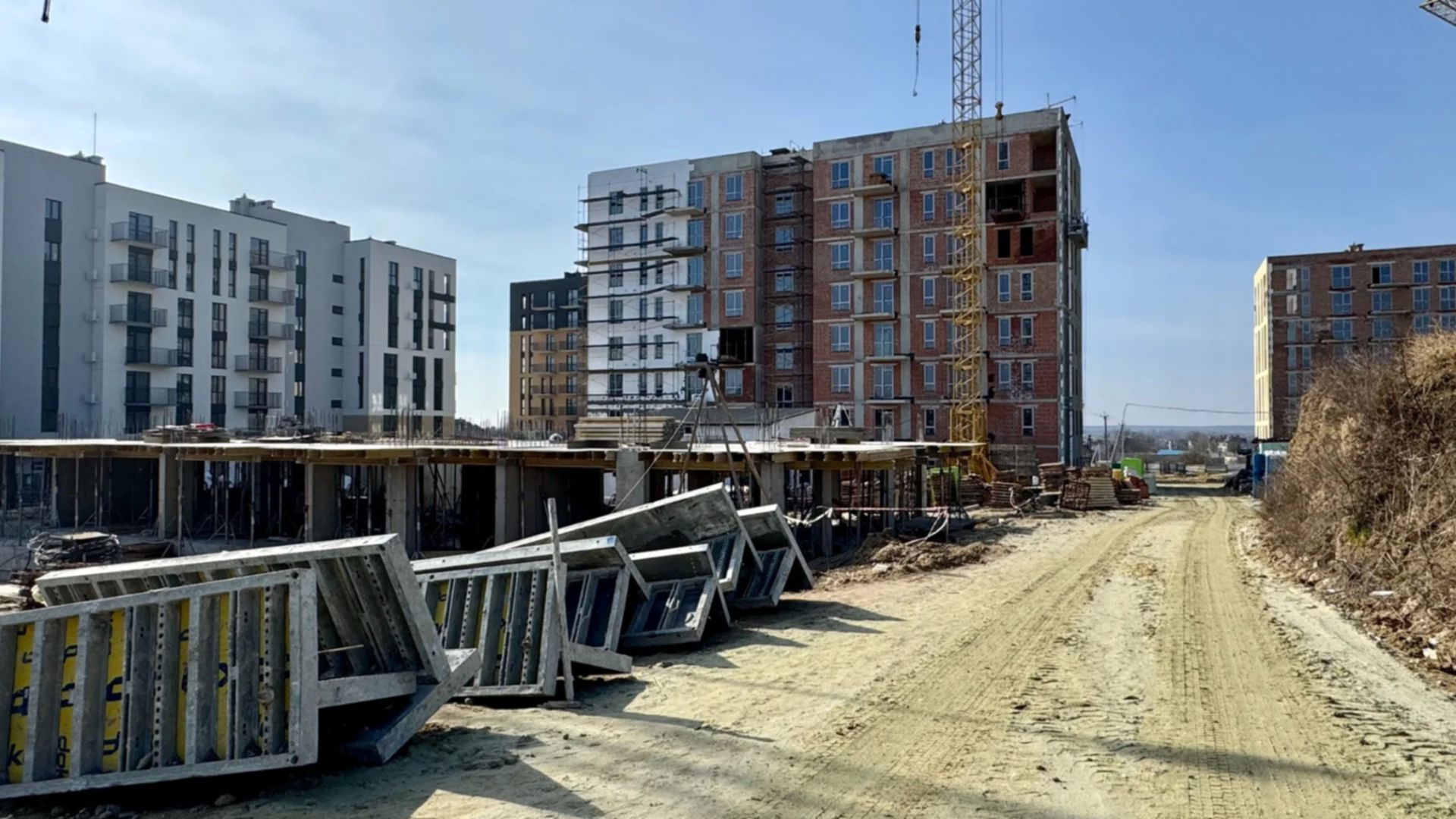

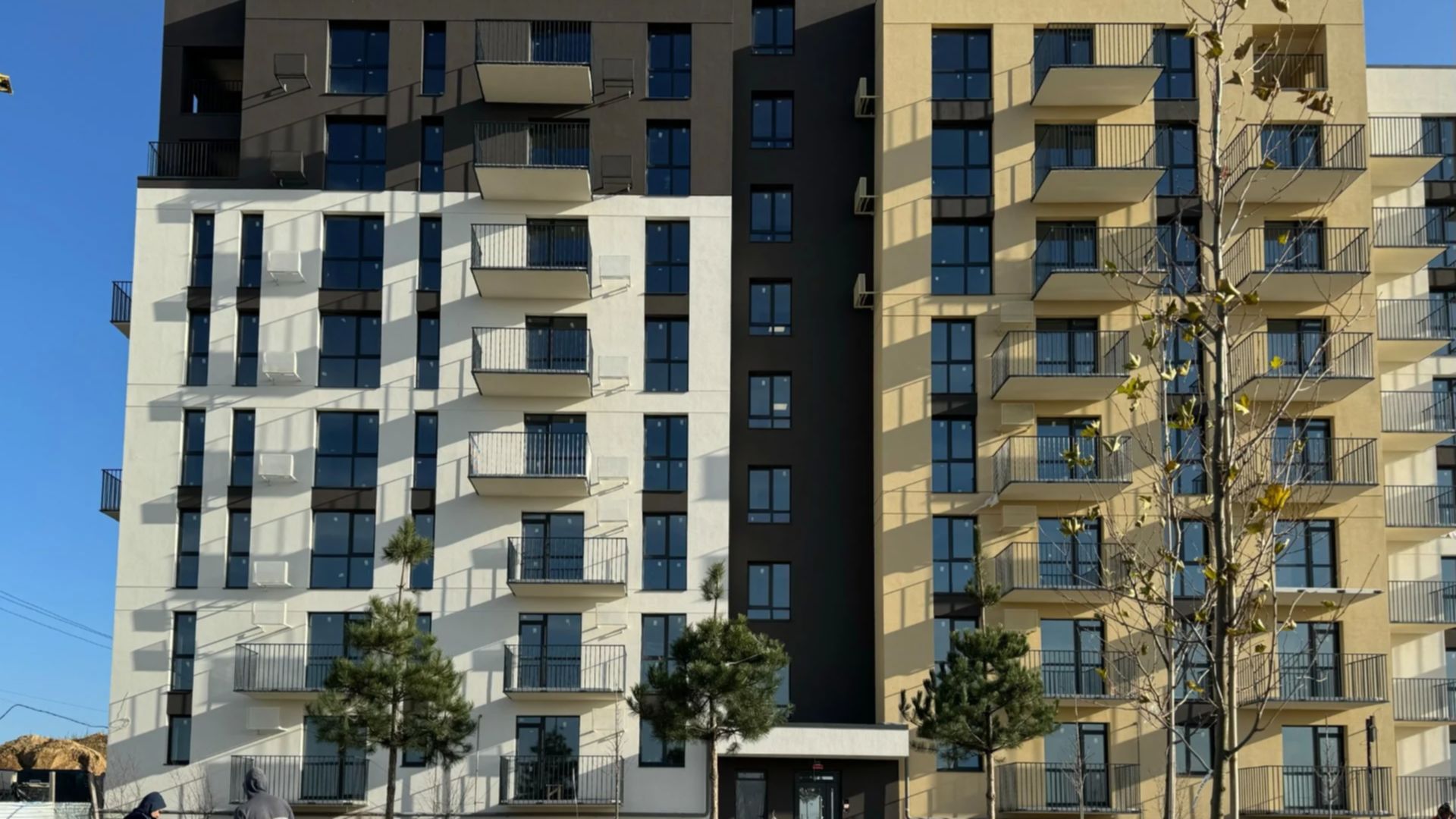

Секція 1, будинок 1
Технологія цегла

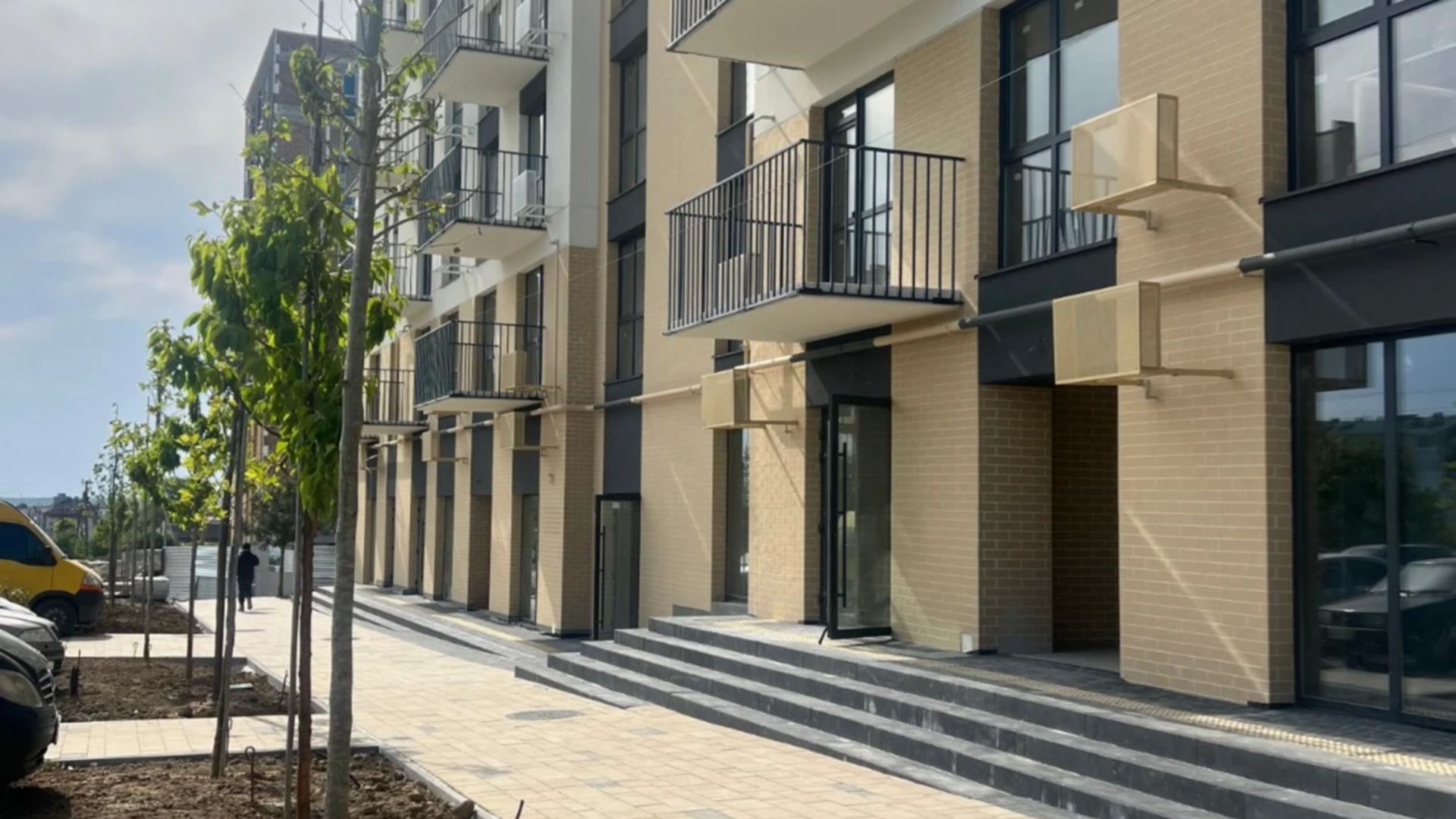

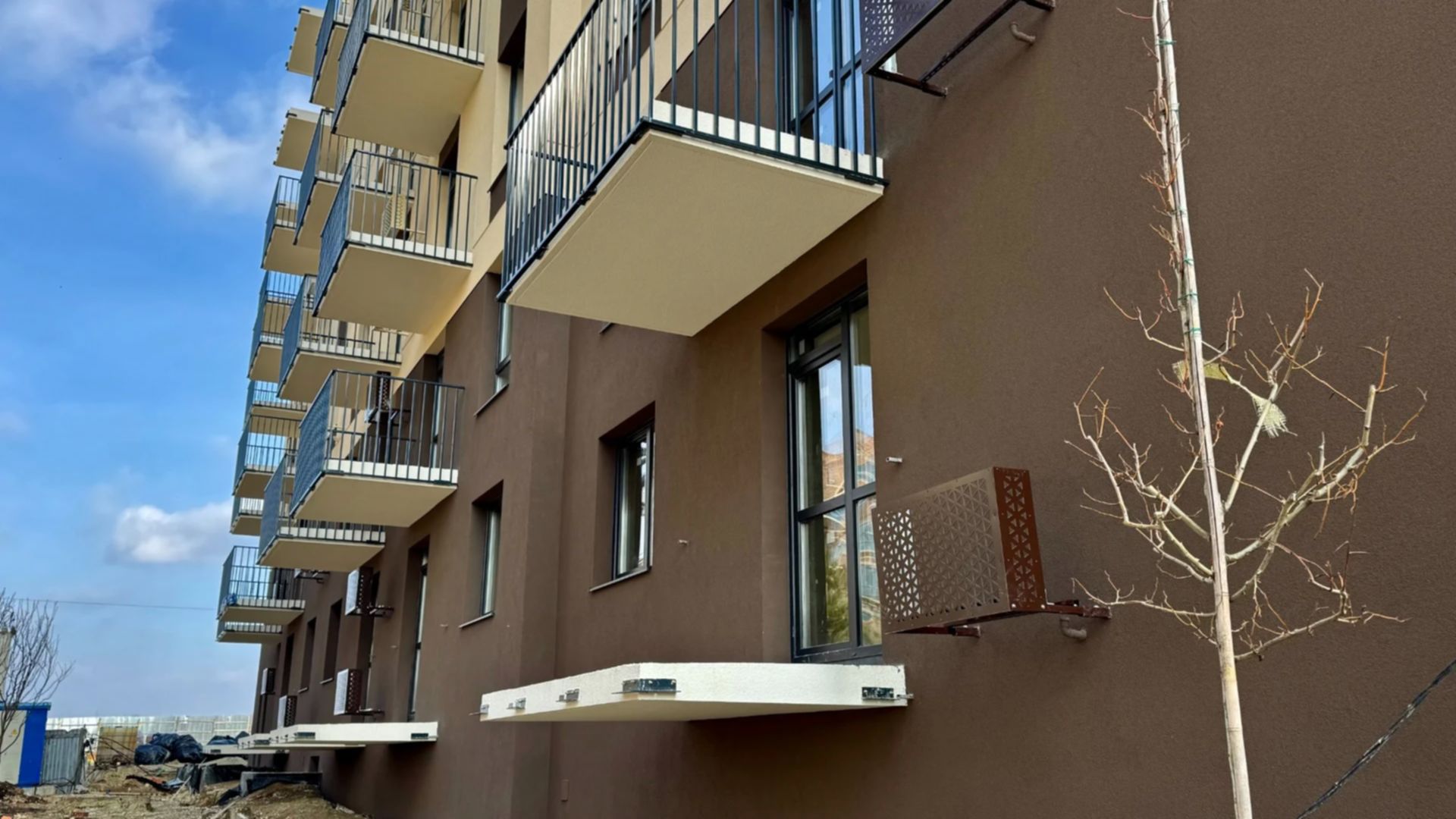

Фасадні роботи
Дата здачі 4 кв. 2024
Пройдено 9 етапів з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на червень 2023
Станом на травень 2023
Станом на березень 2023
Станом на лютий 2023

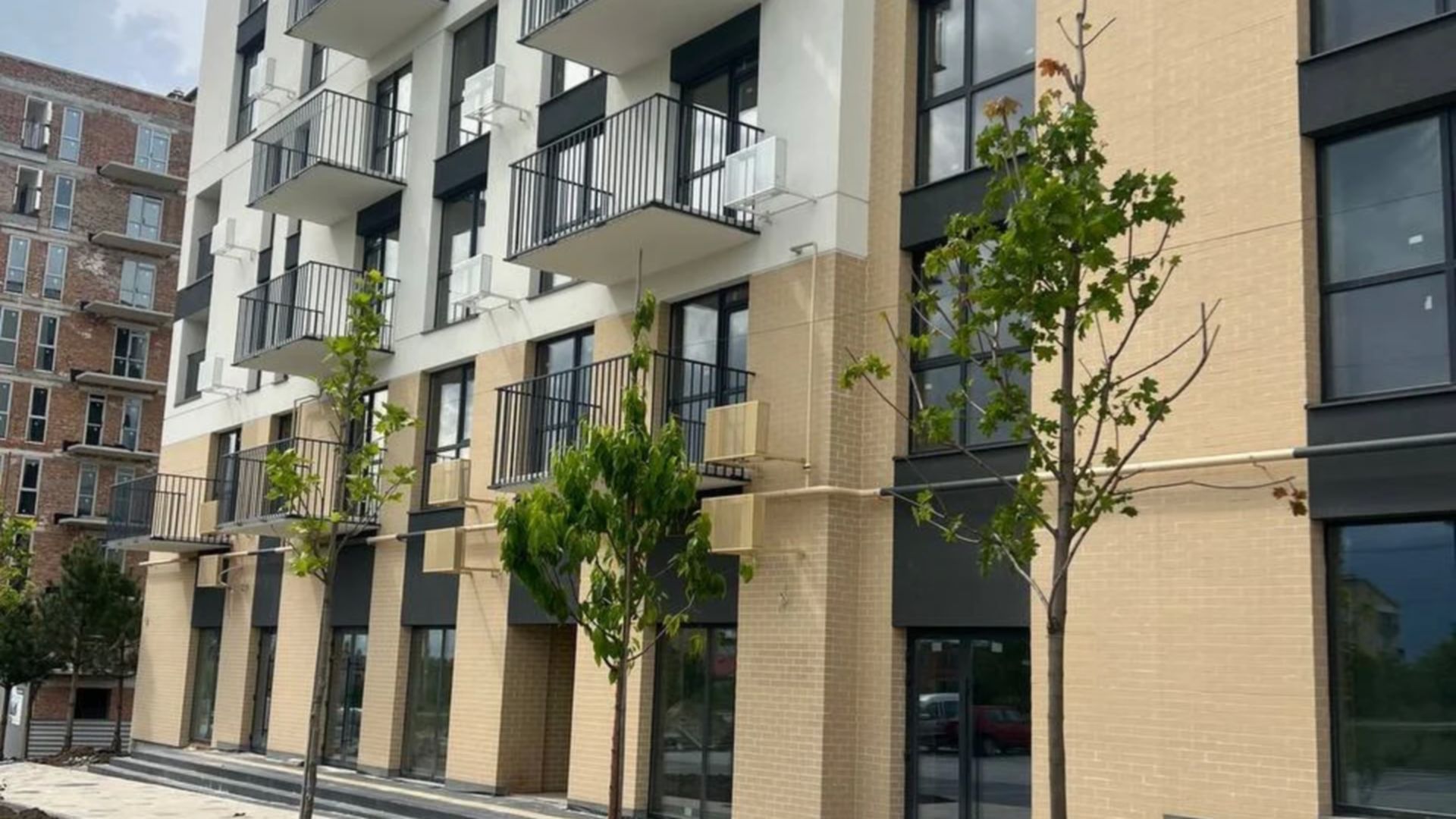

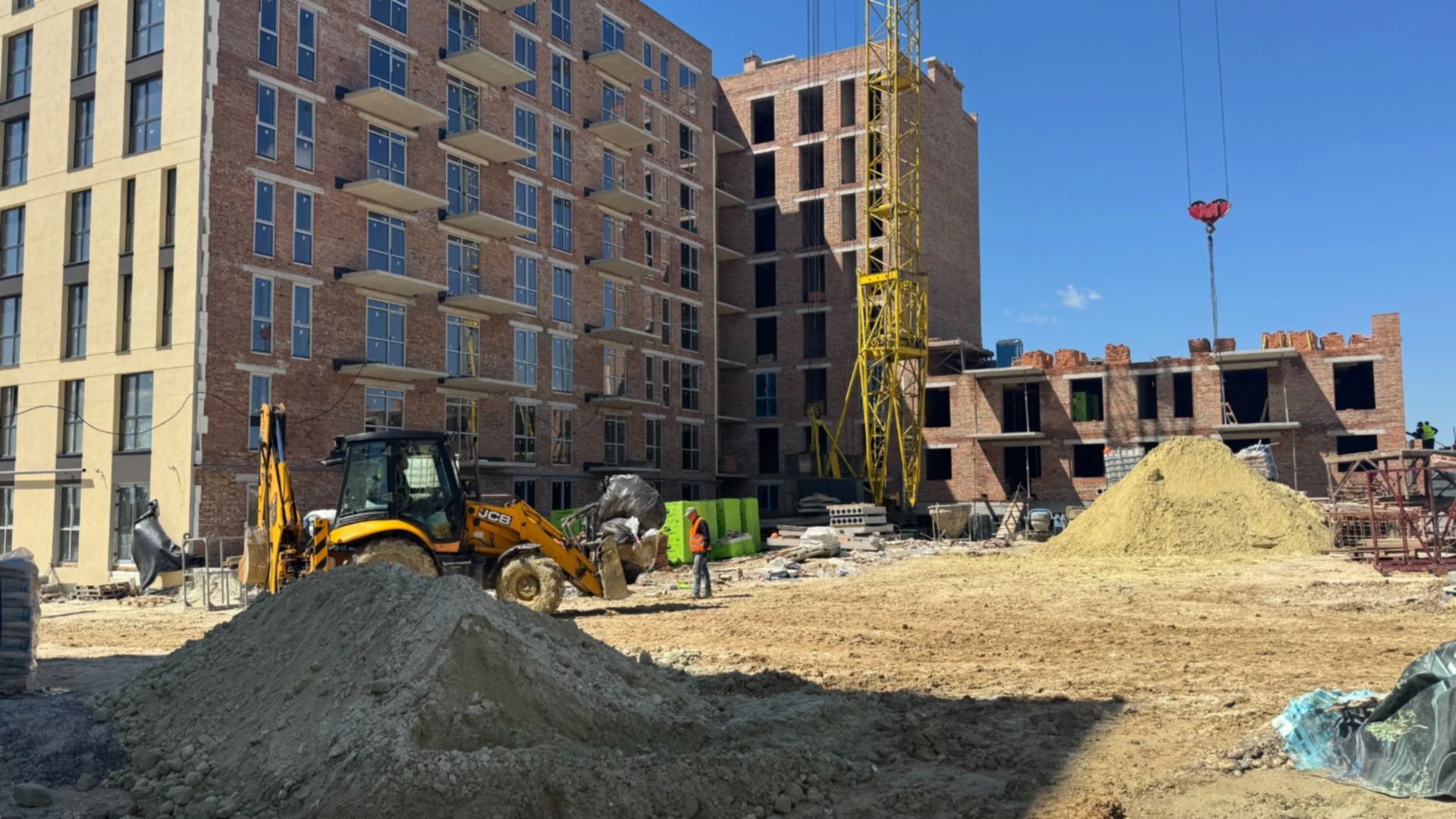

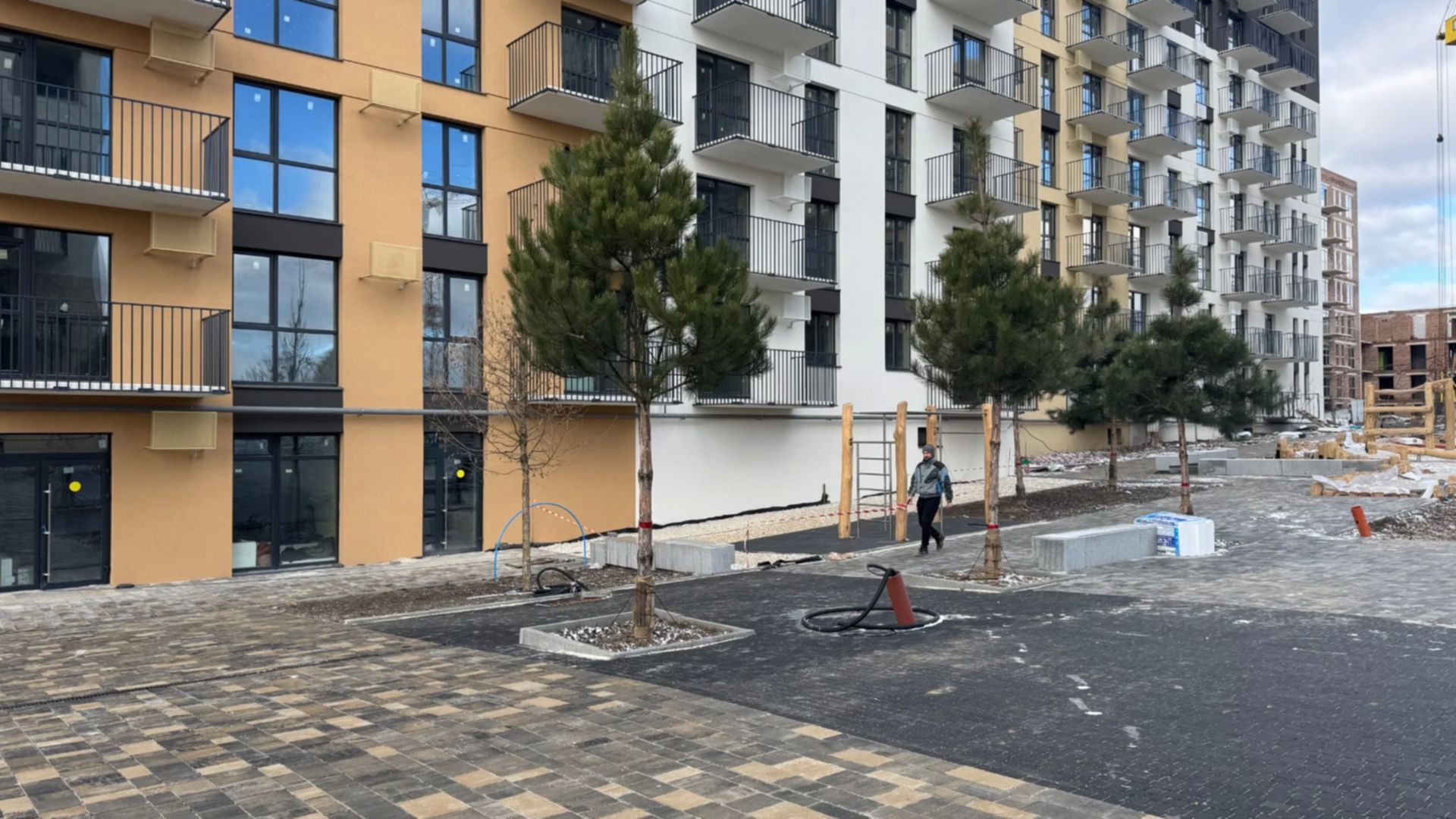

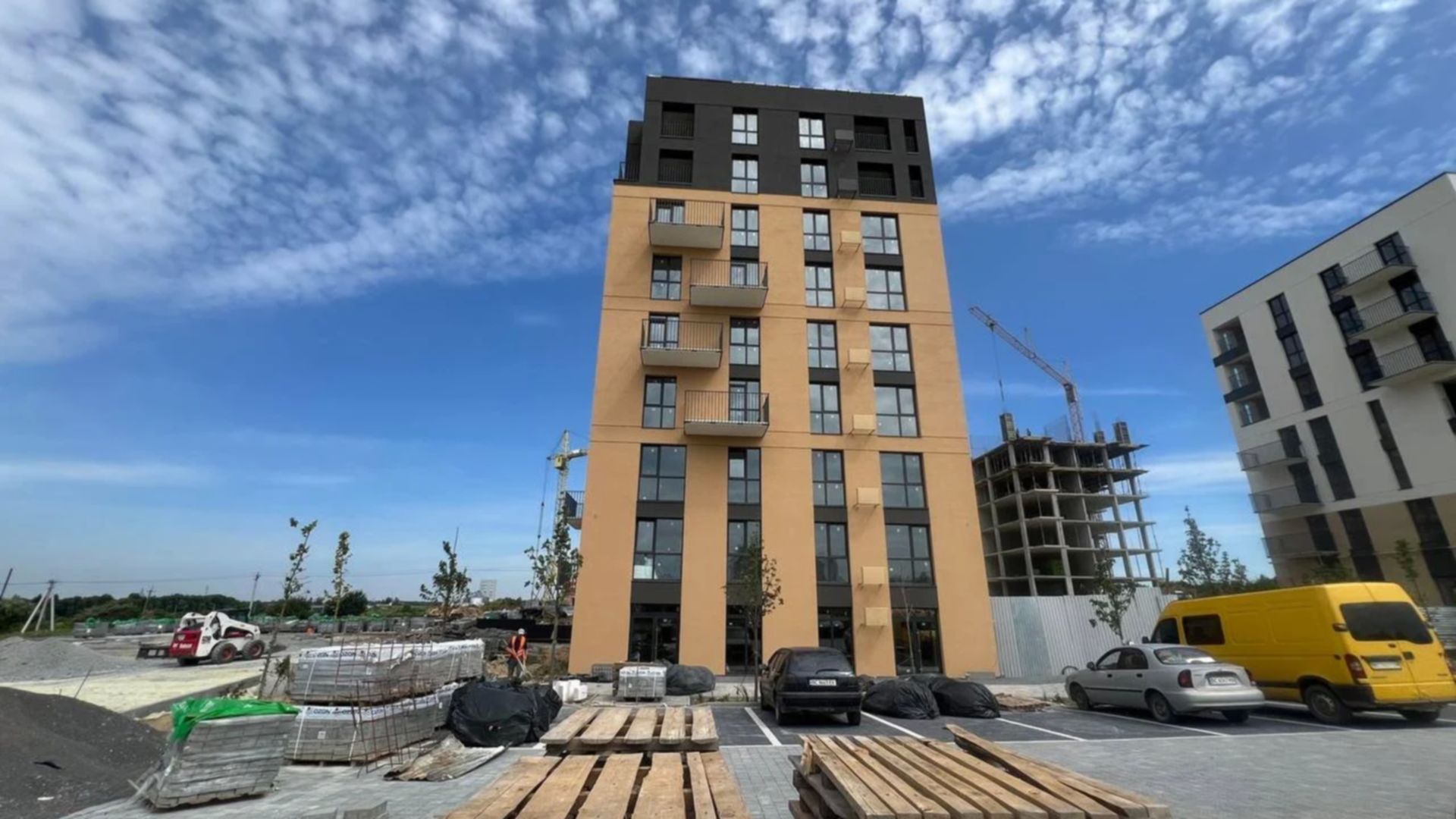

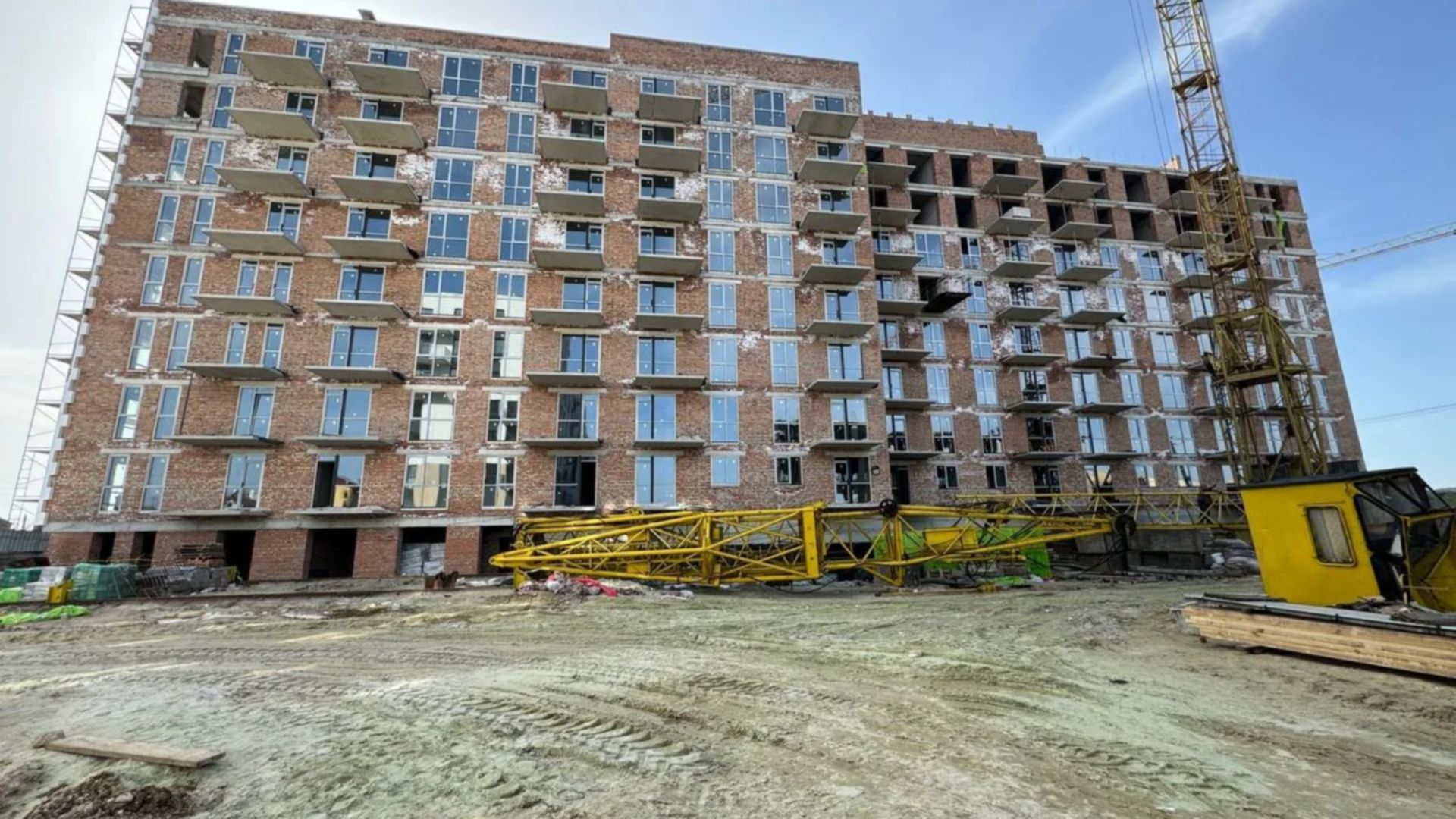

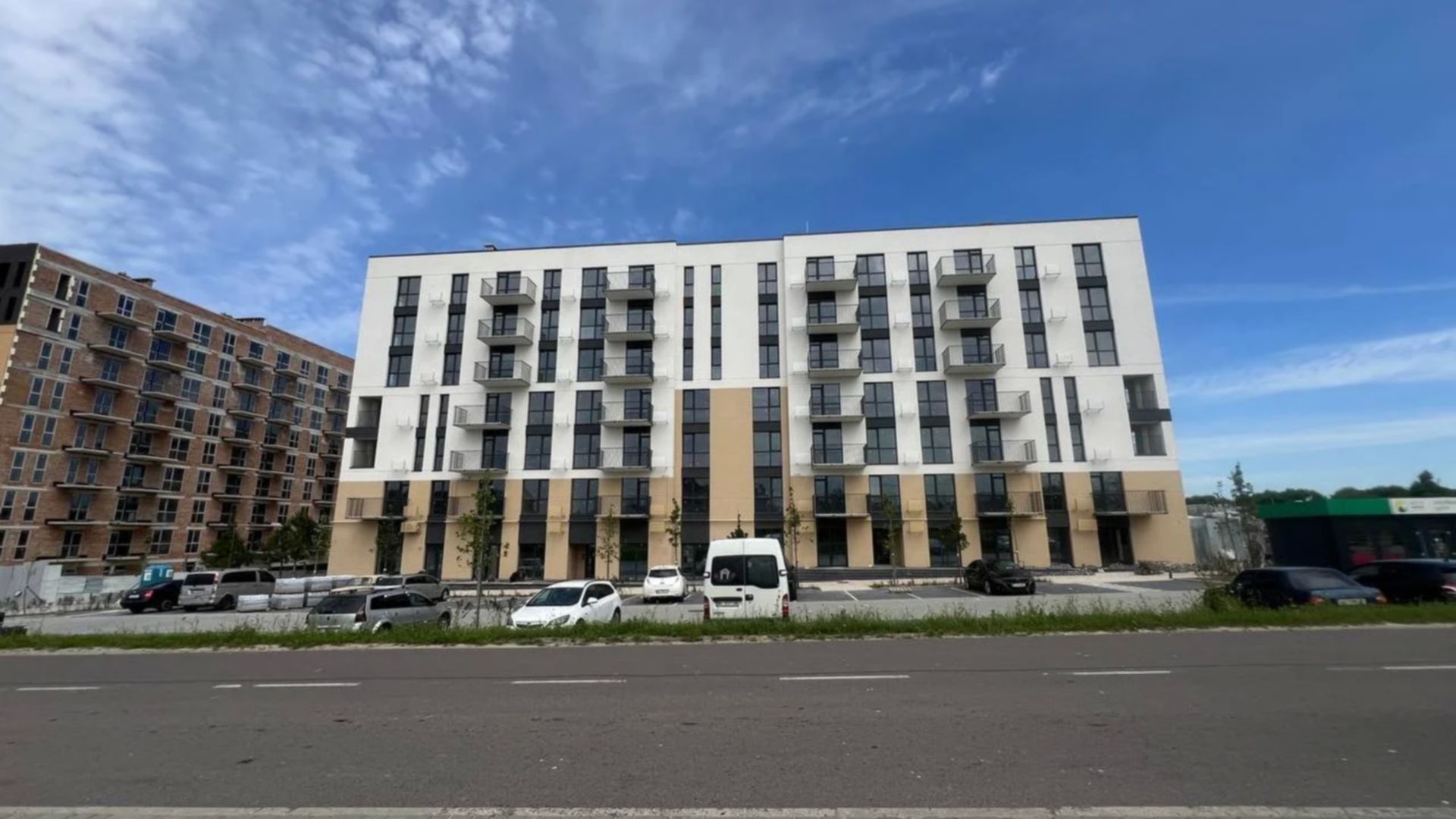

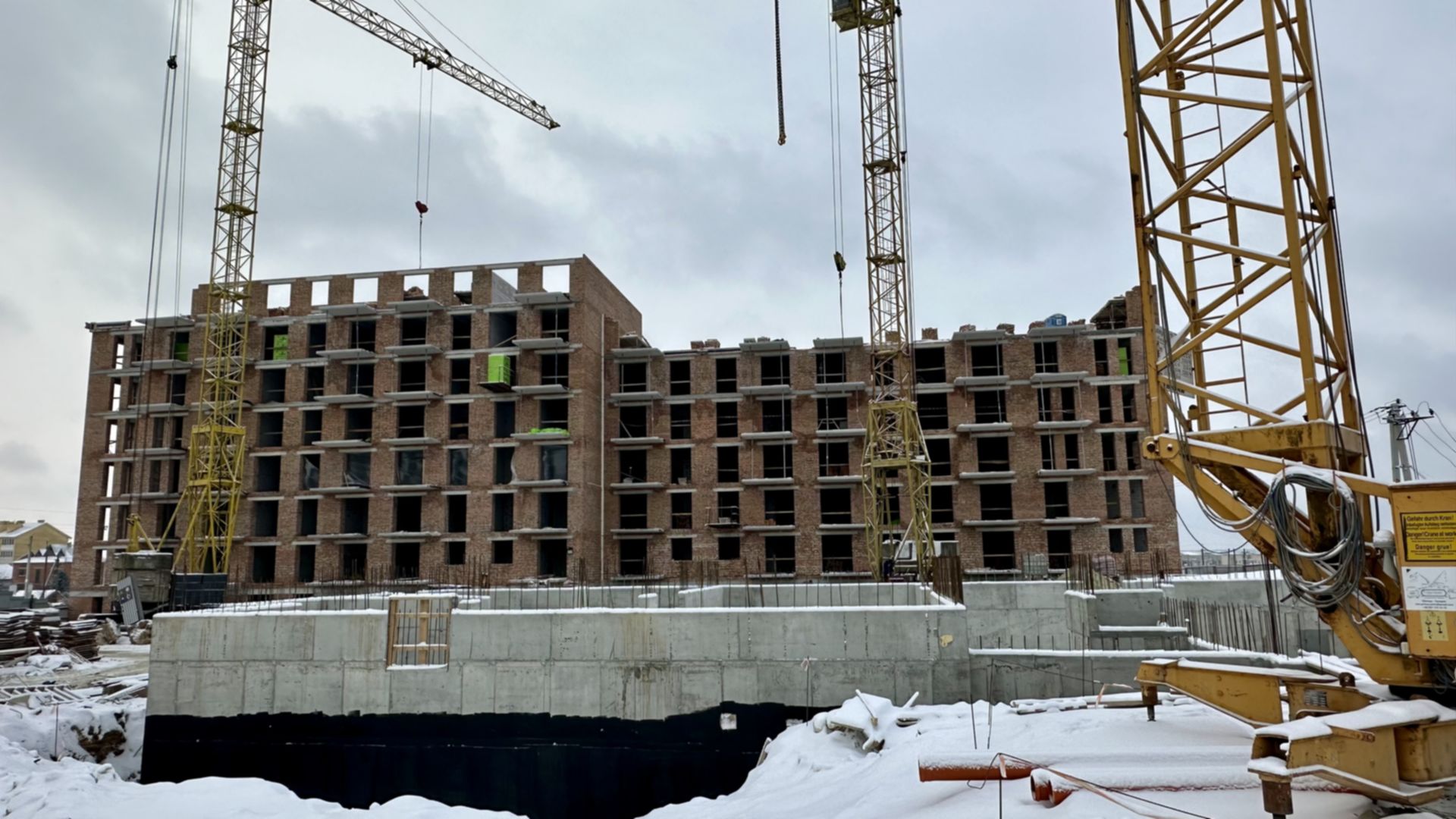

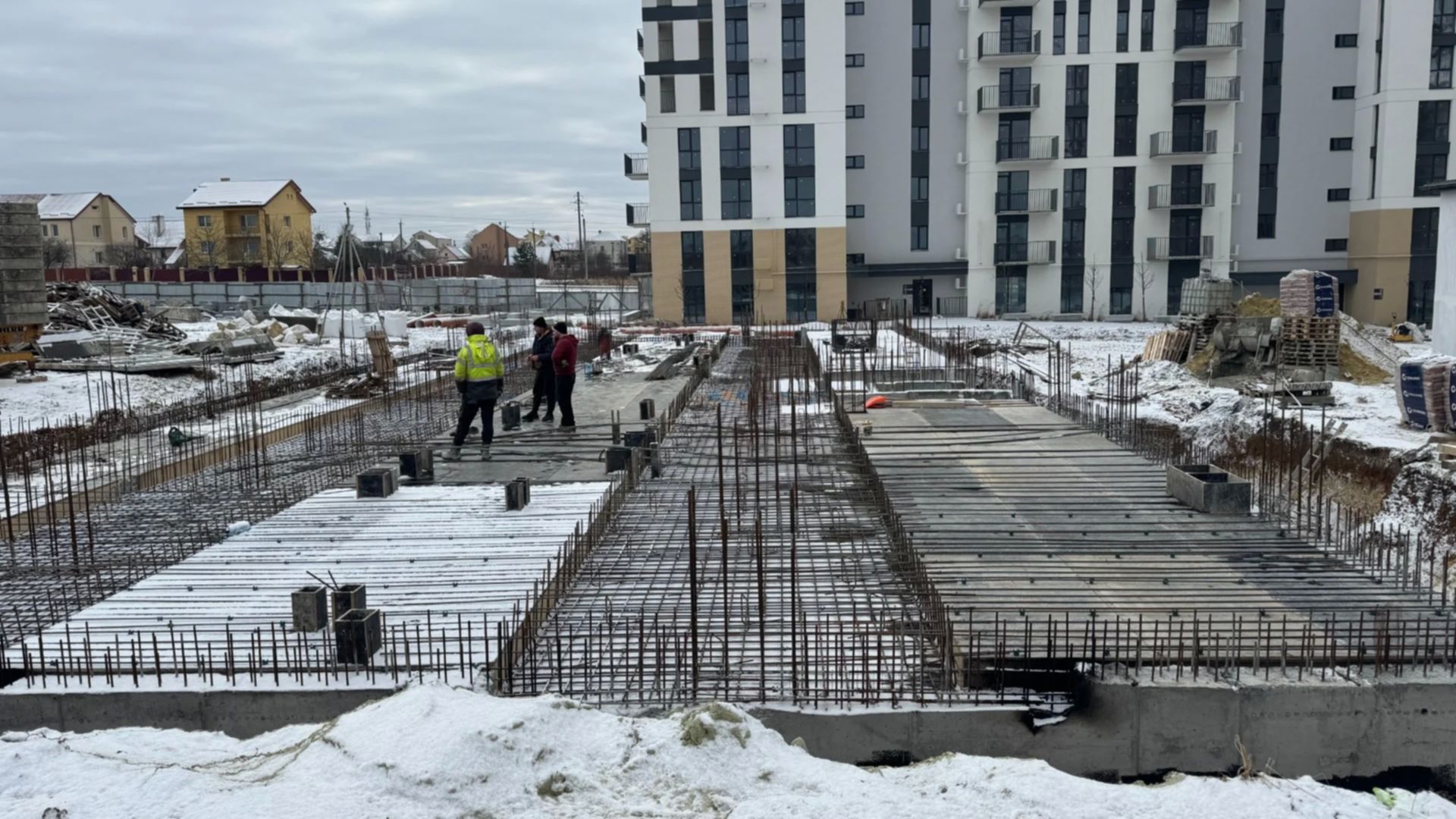

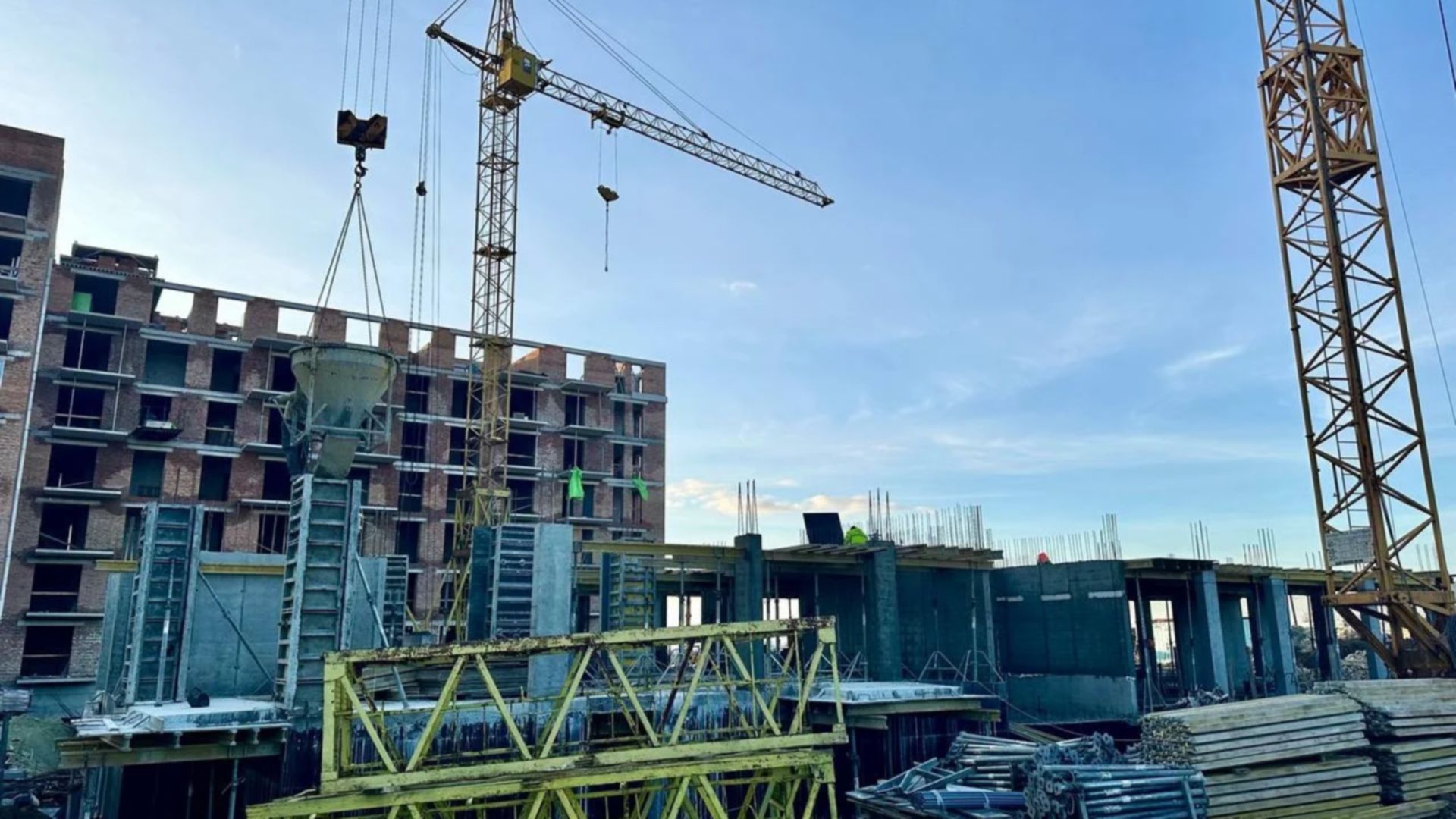

Секція 2, будинок 2
Технологія цегла
Очікується сертифікат про здачу
Дата здачі 4 кв. 2024
Пройдено 10 етапів з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на березень 2024

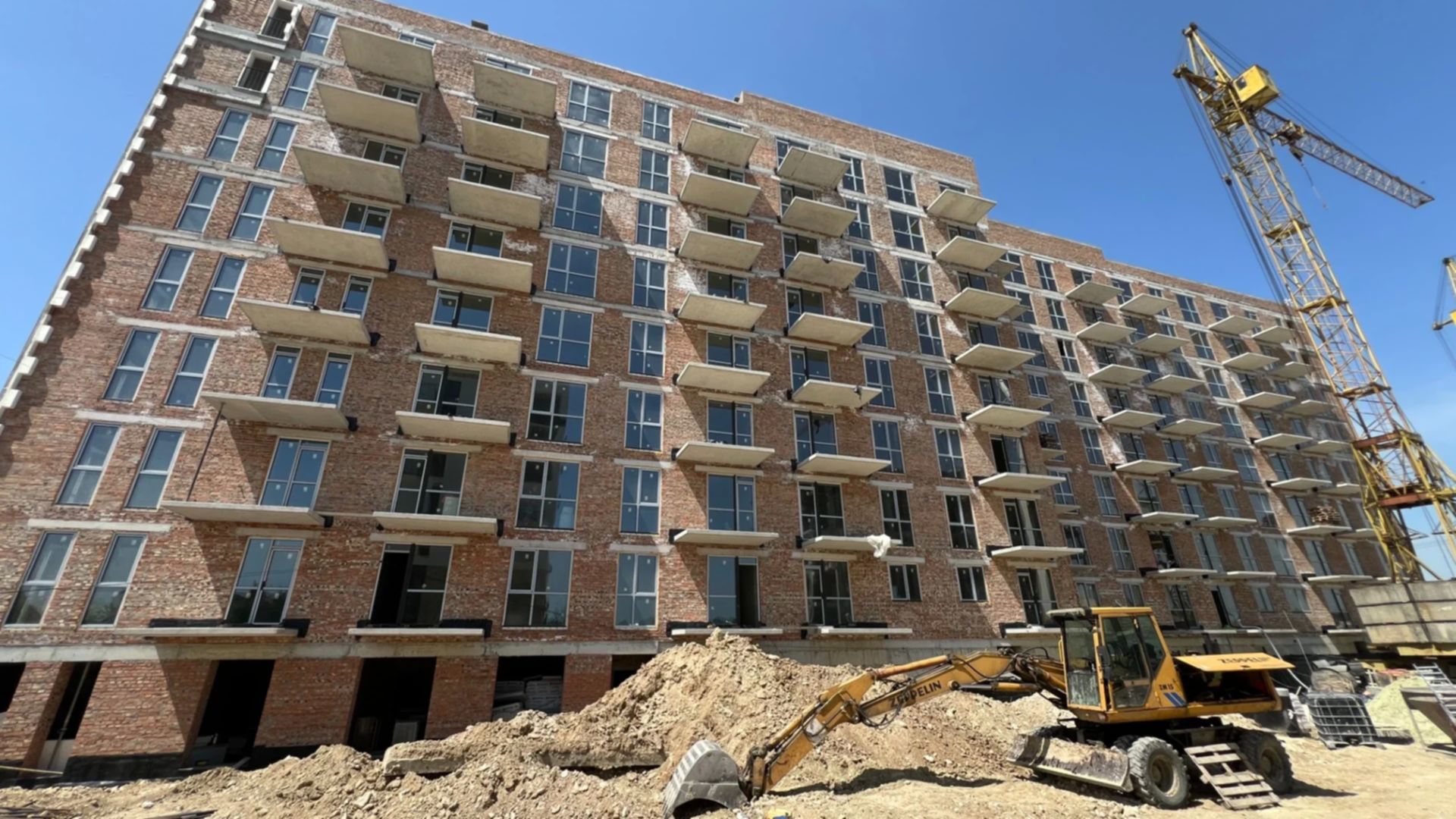

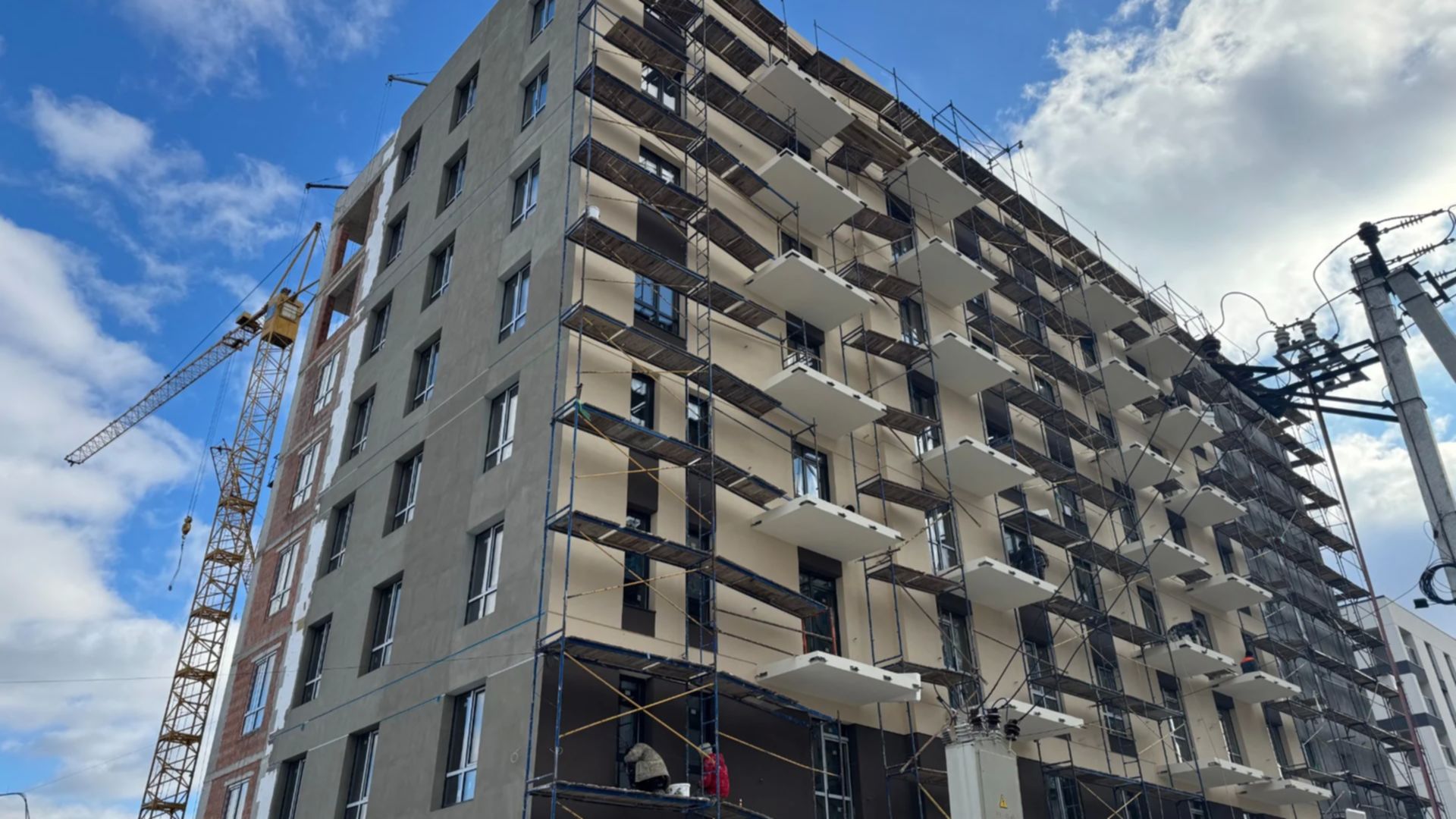

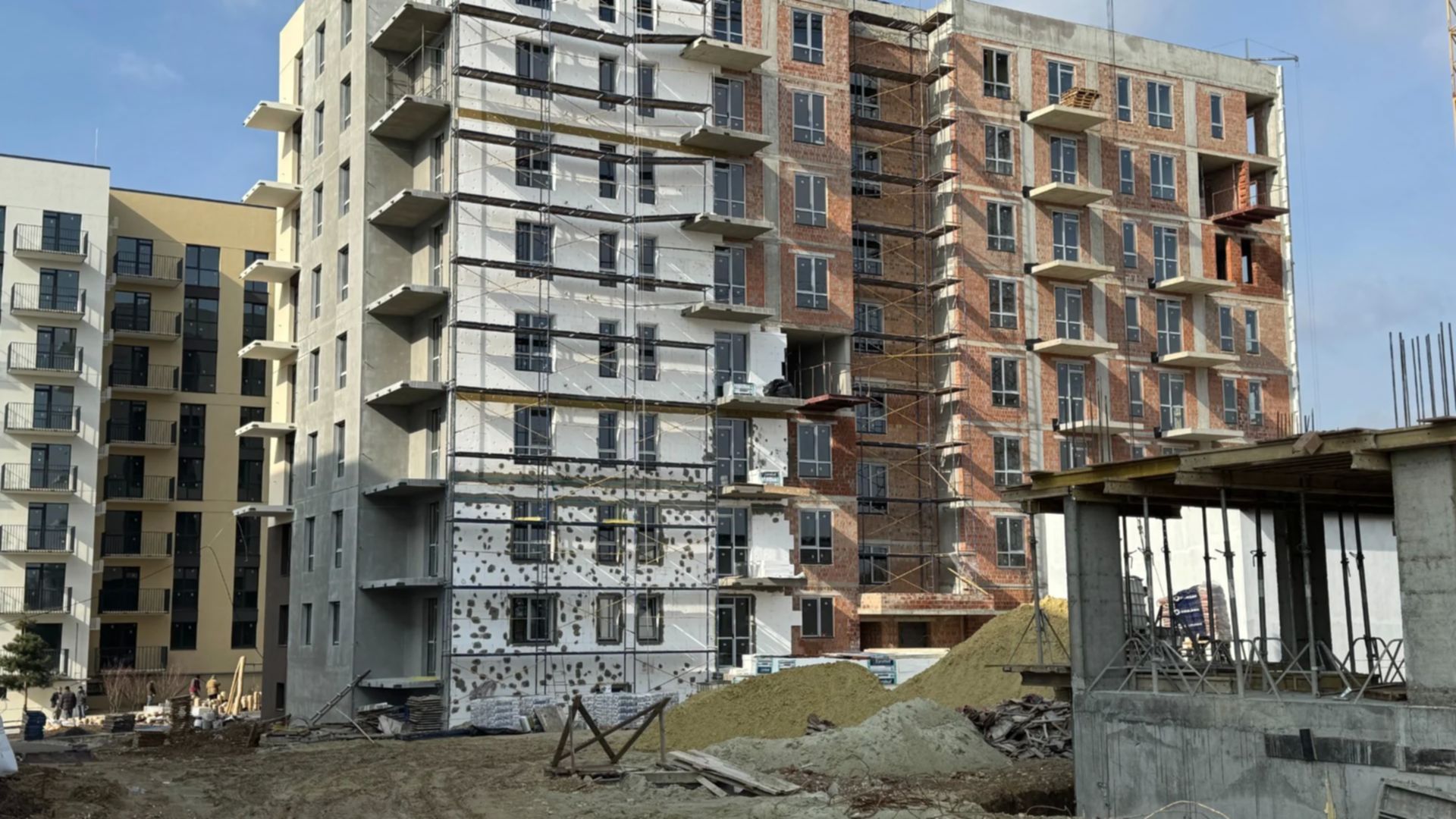

Секція 2, будинок 1
Технологія цегла
Фасадні роботи
Дата здачі 4 кв. 2024
Пройдено 9 етапів з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на березень 2024

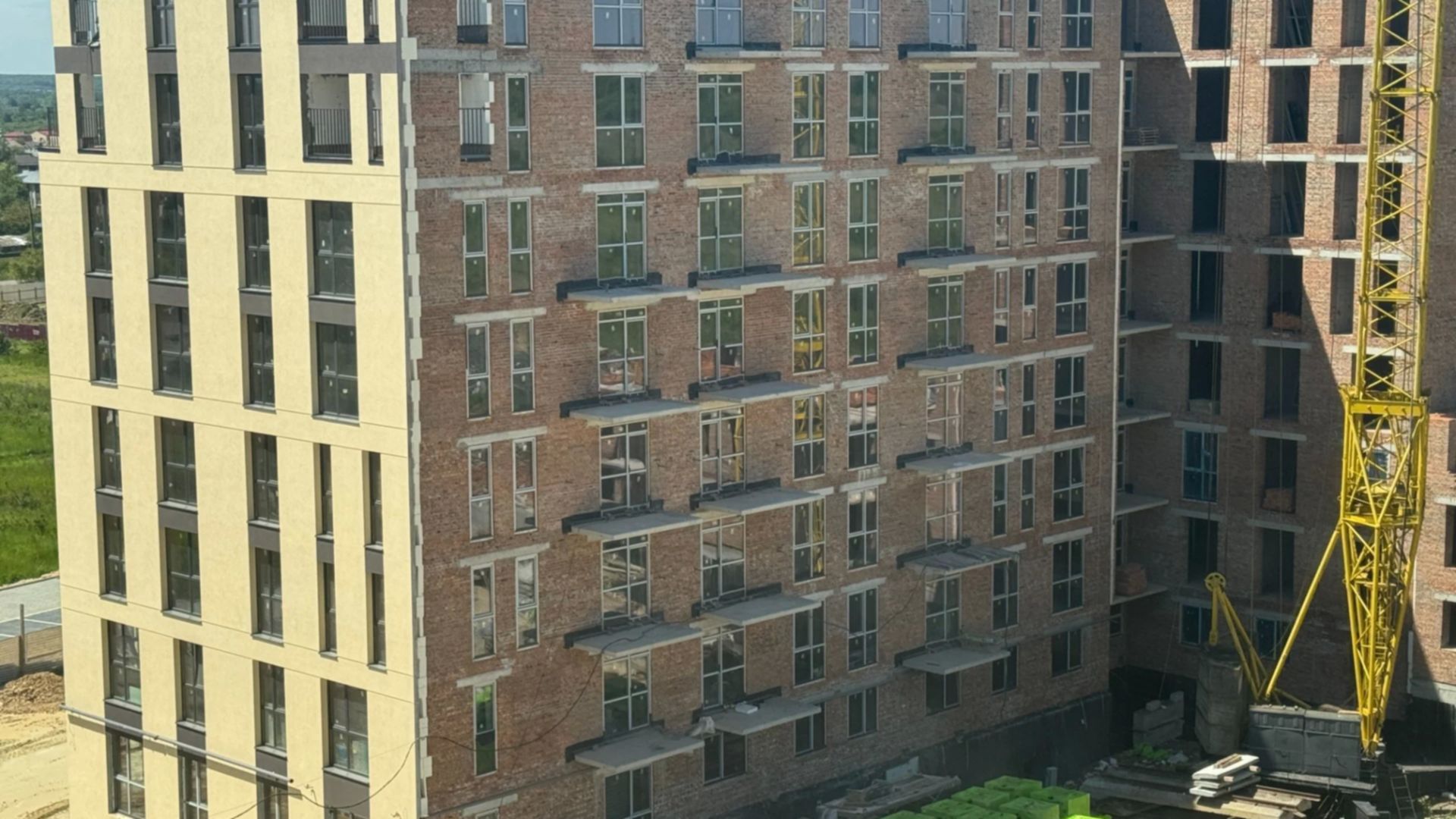

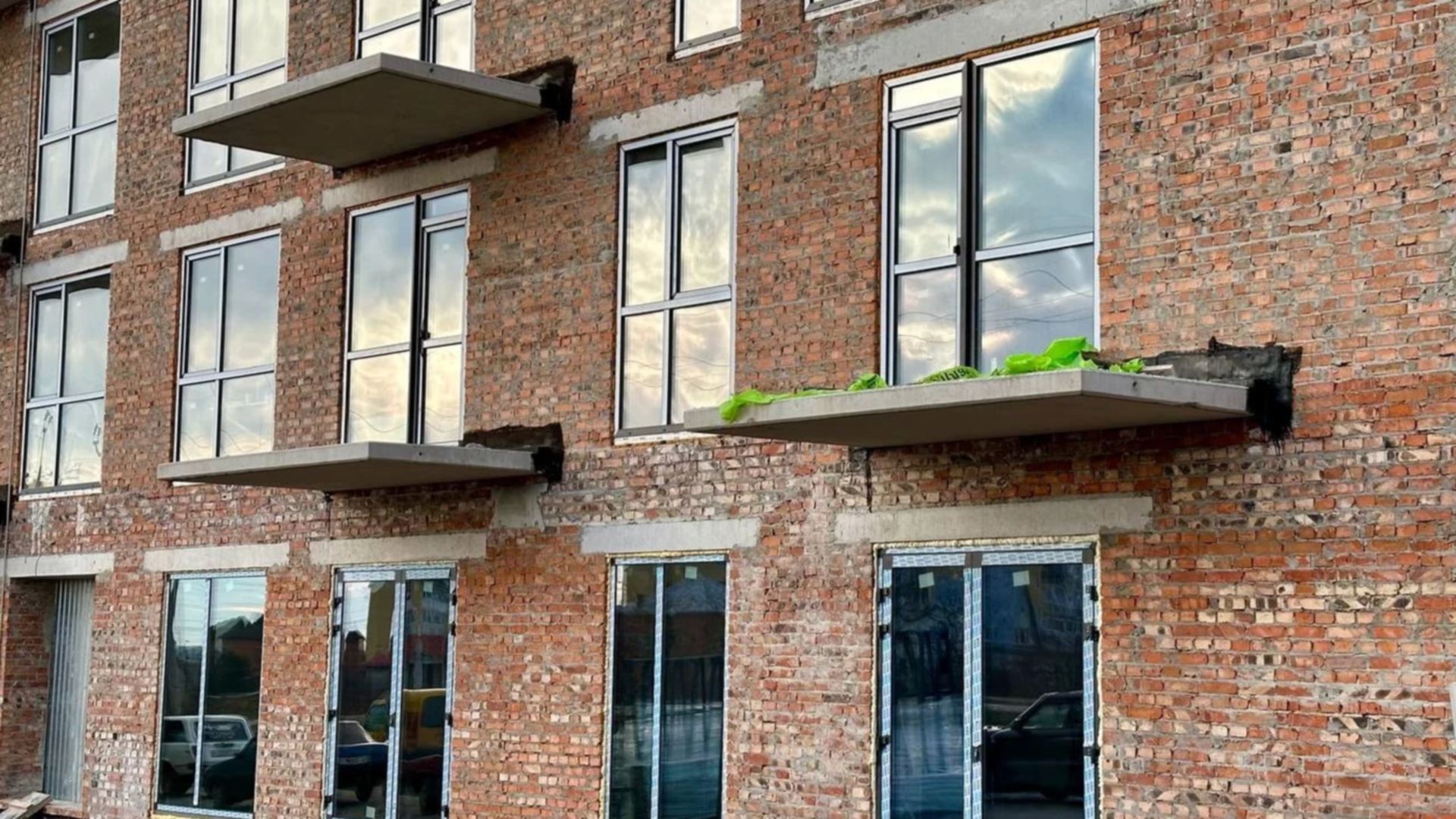

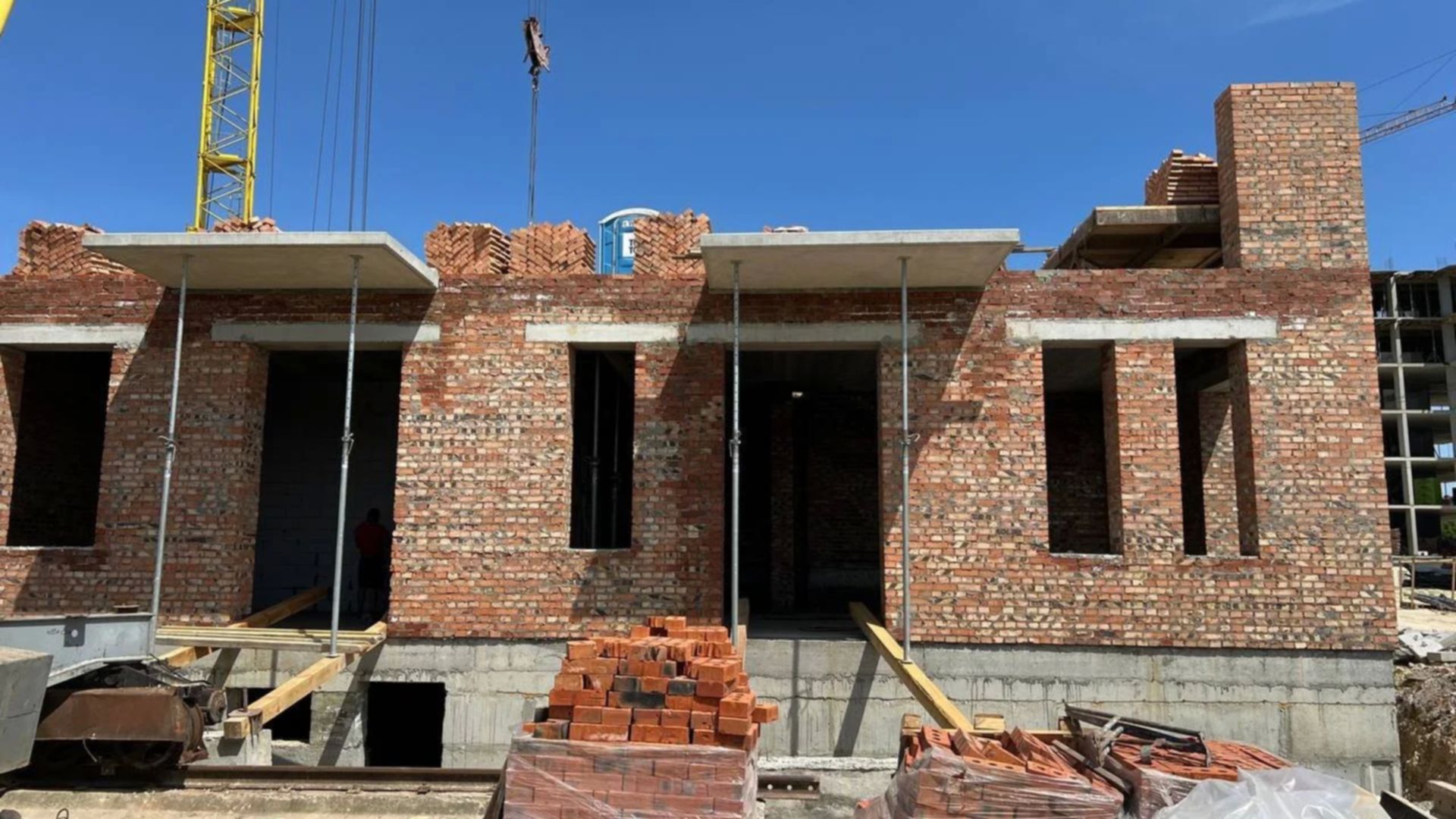

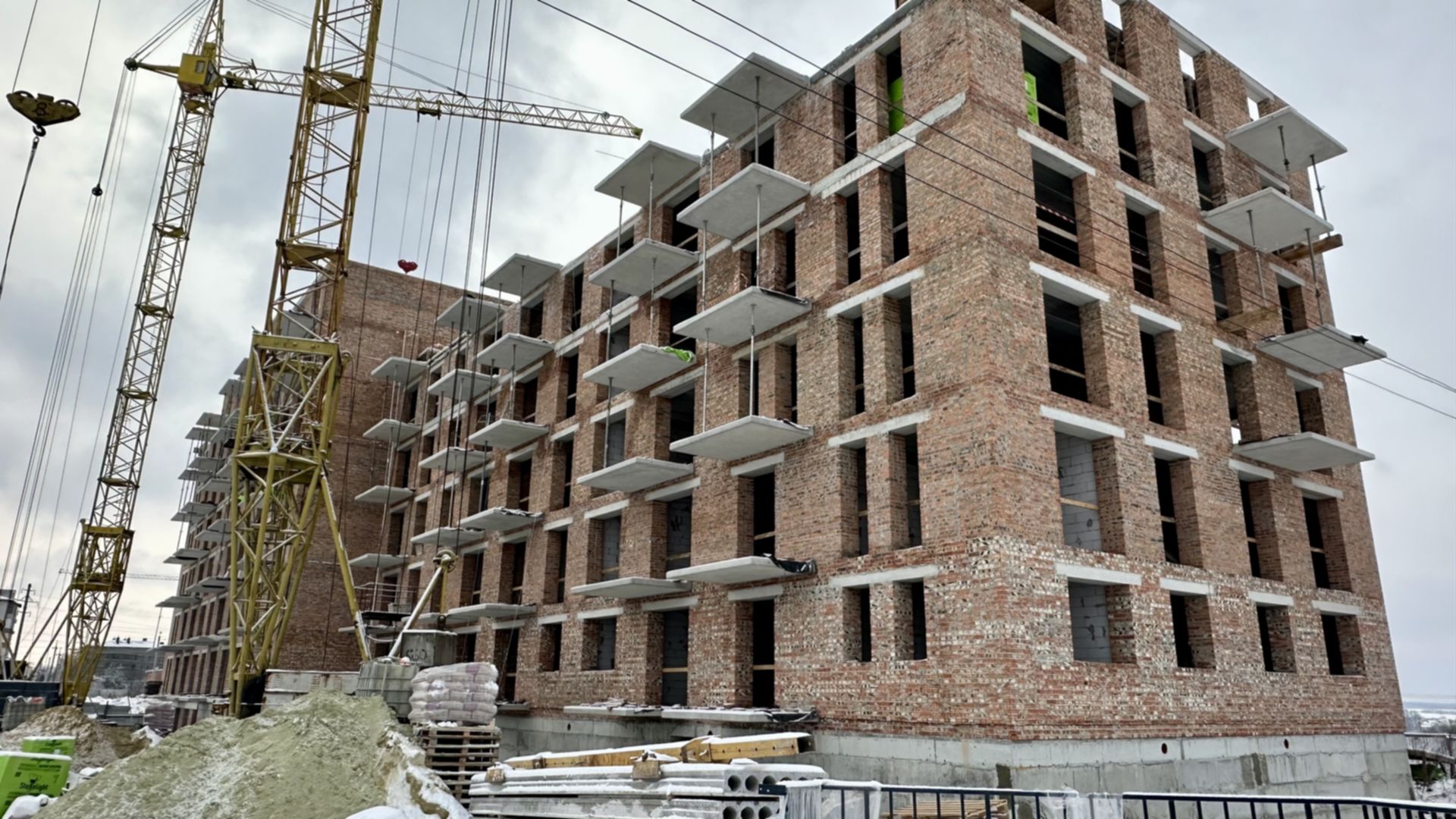

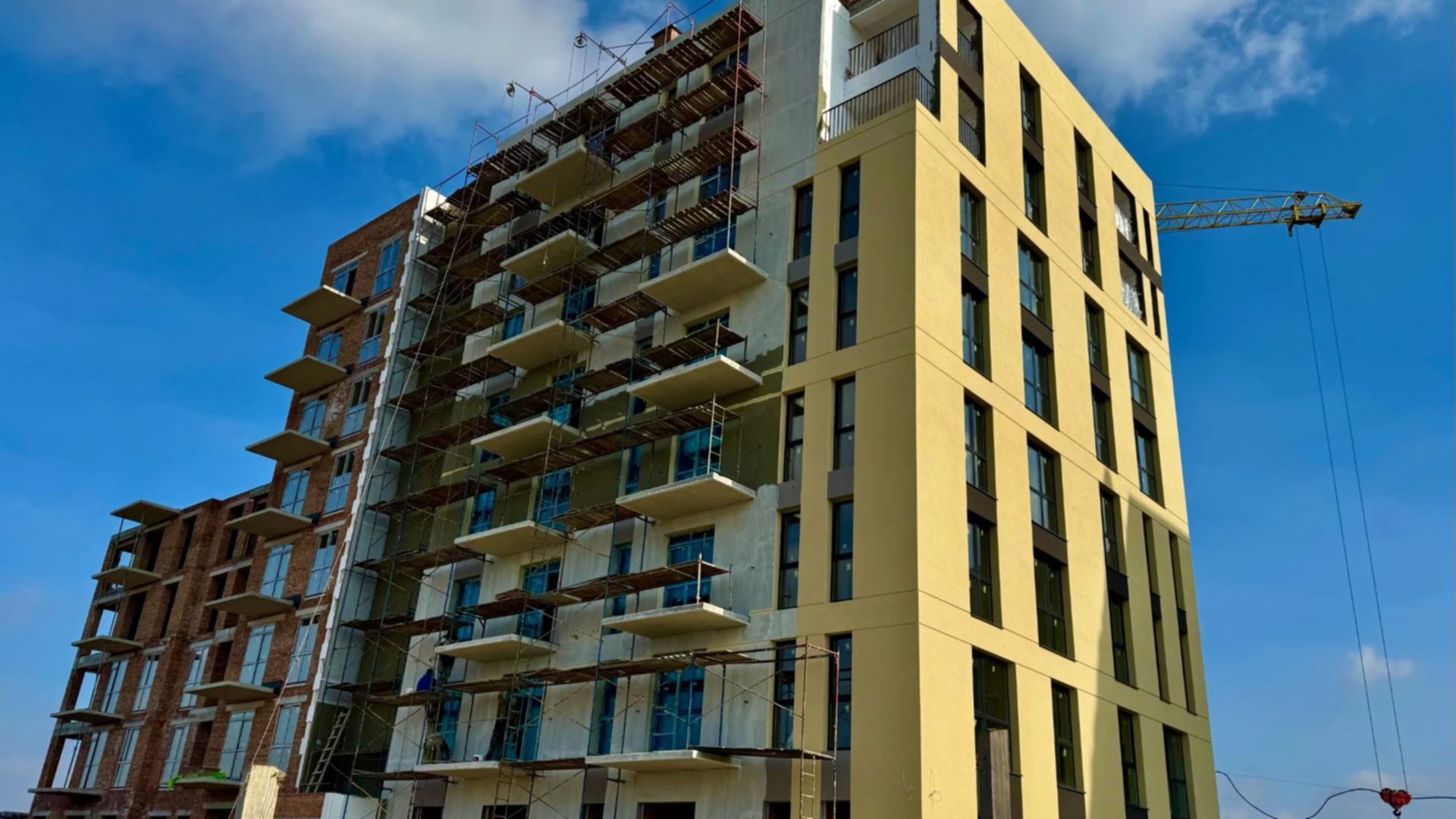

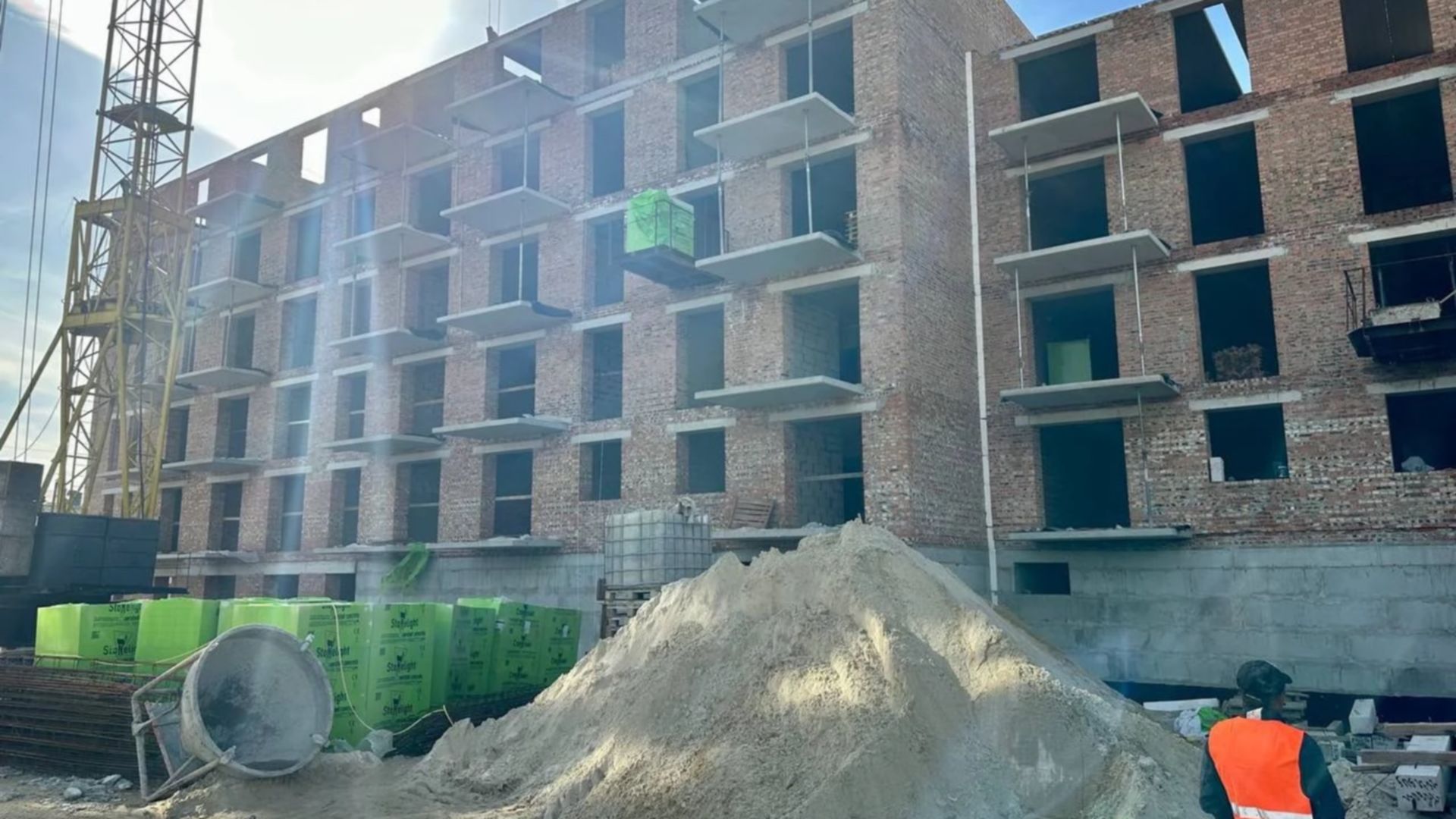

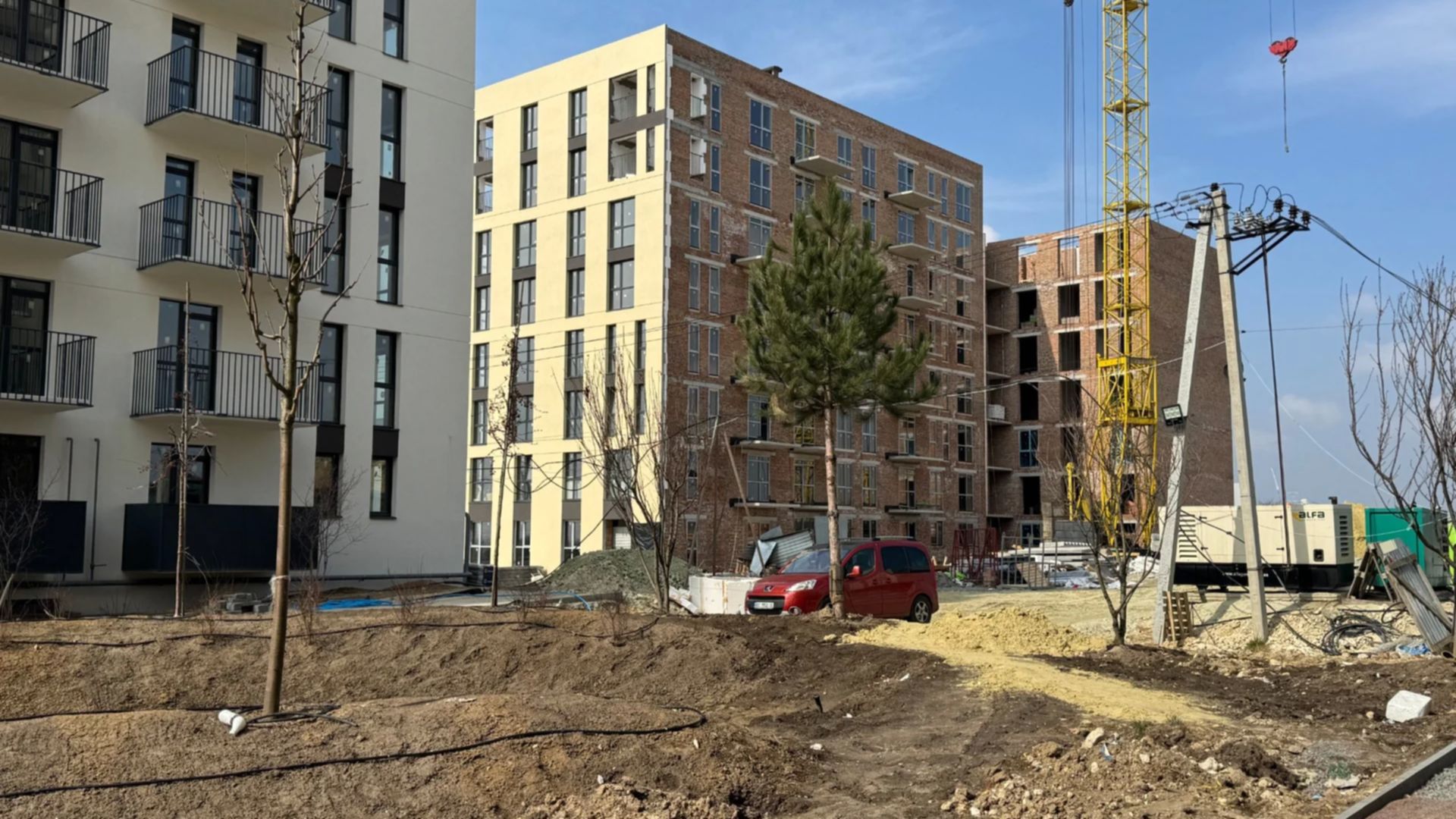

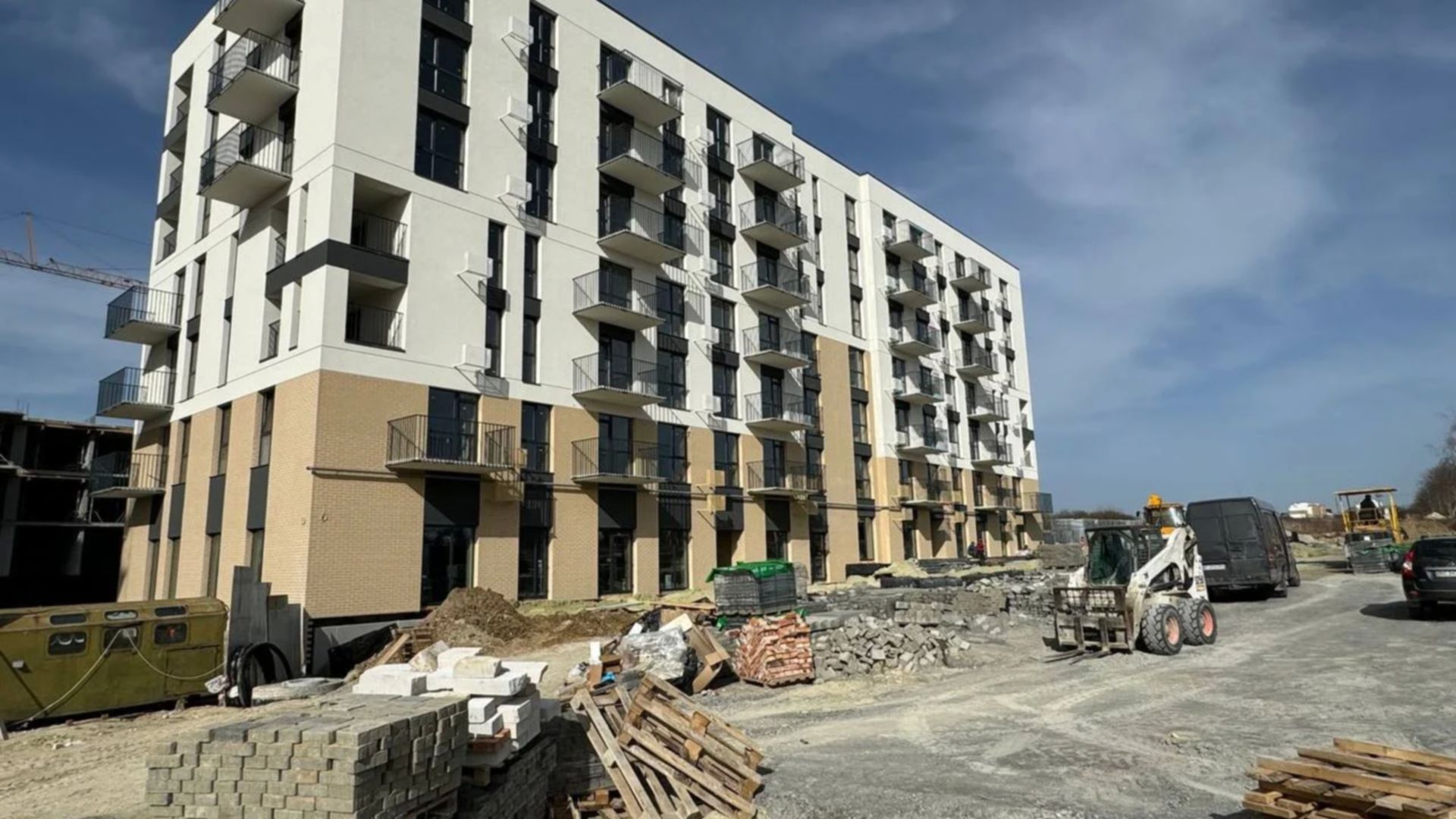

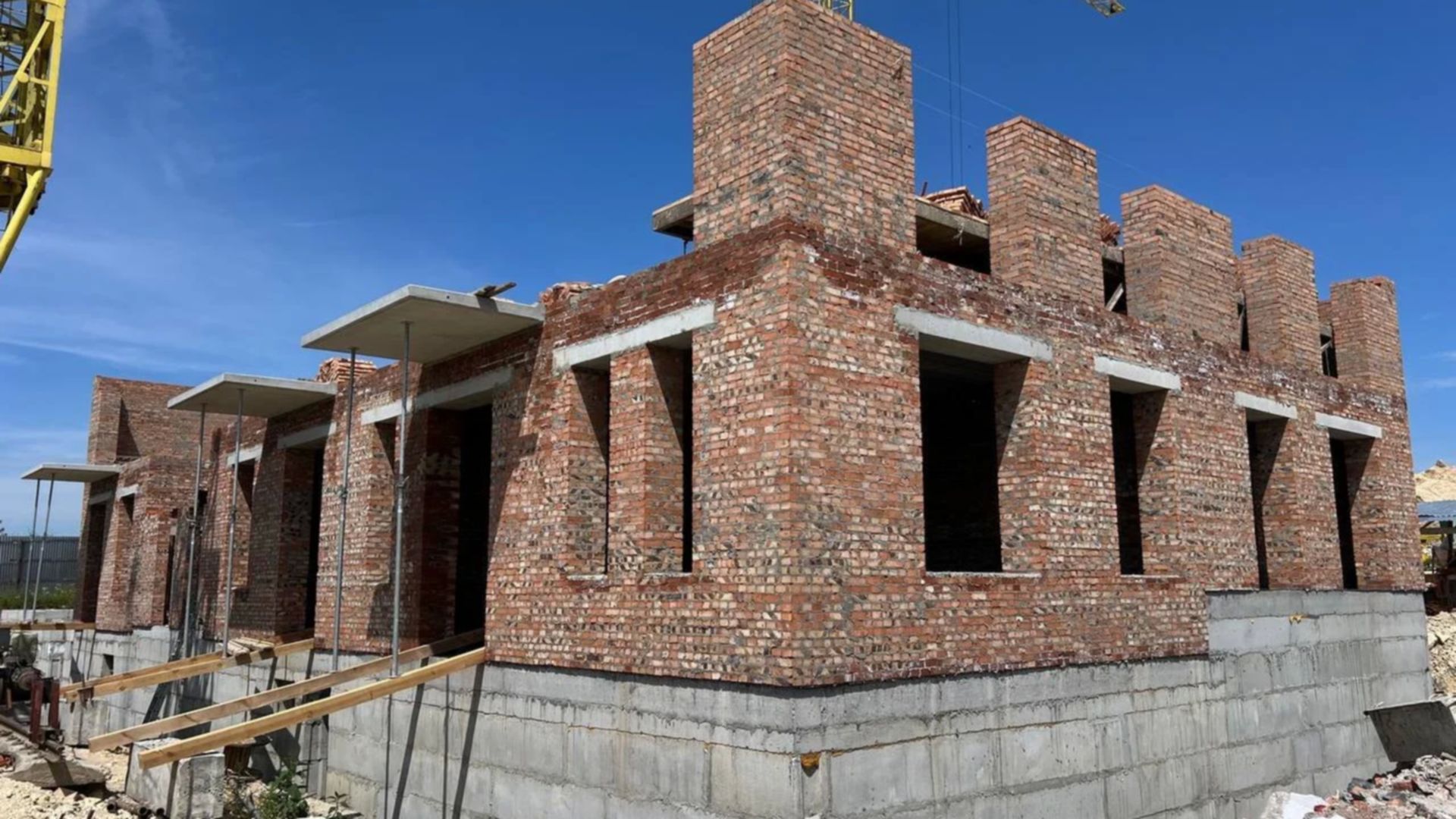

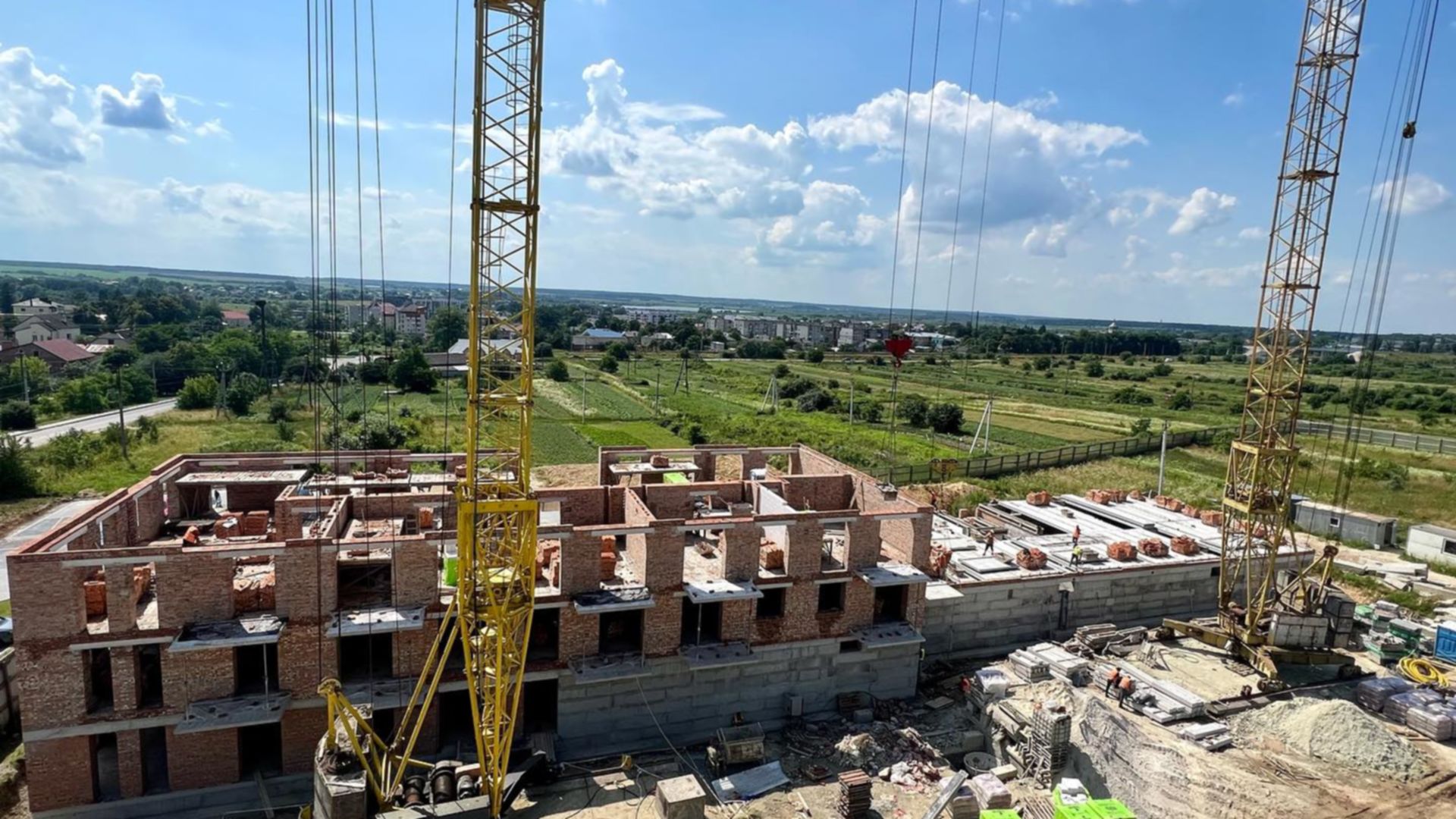

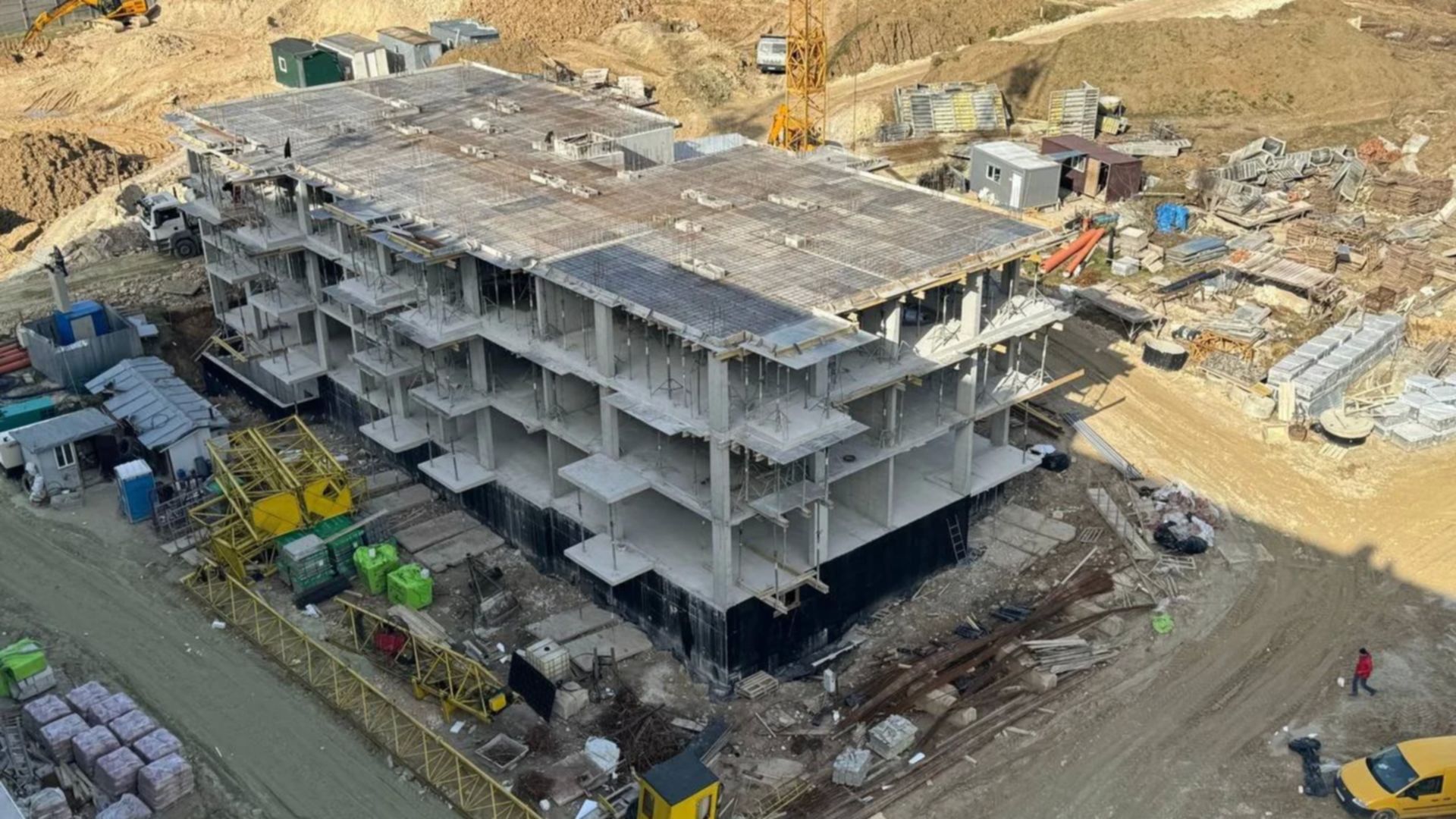

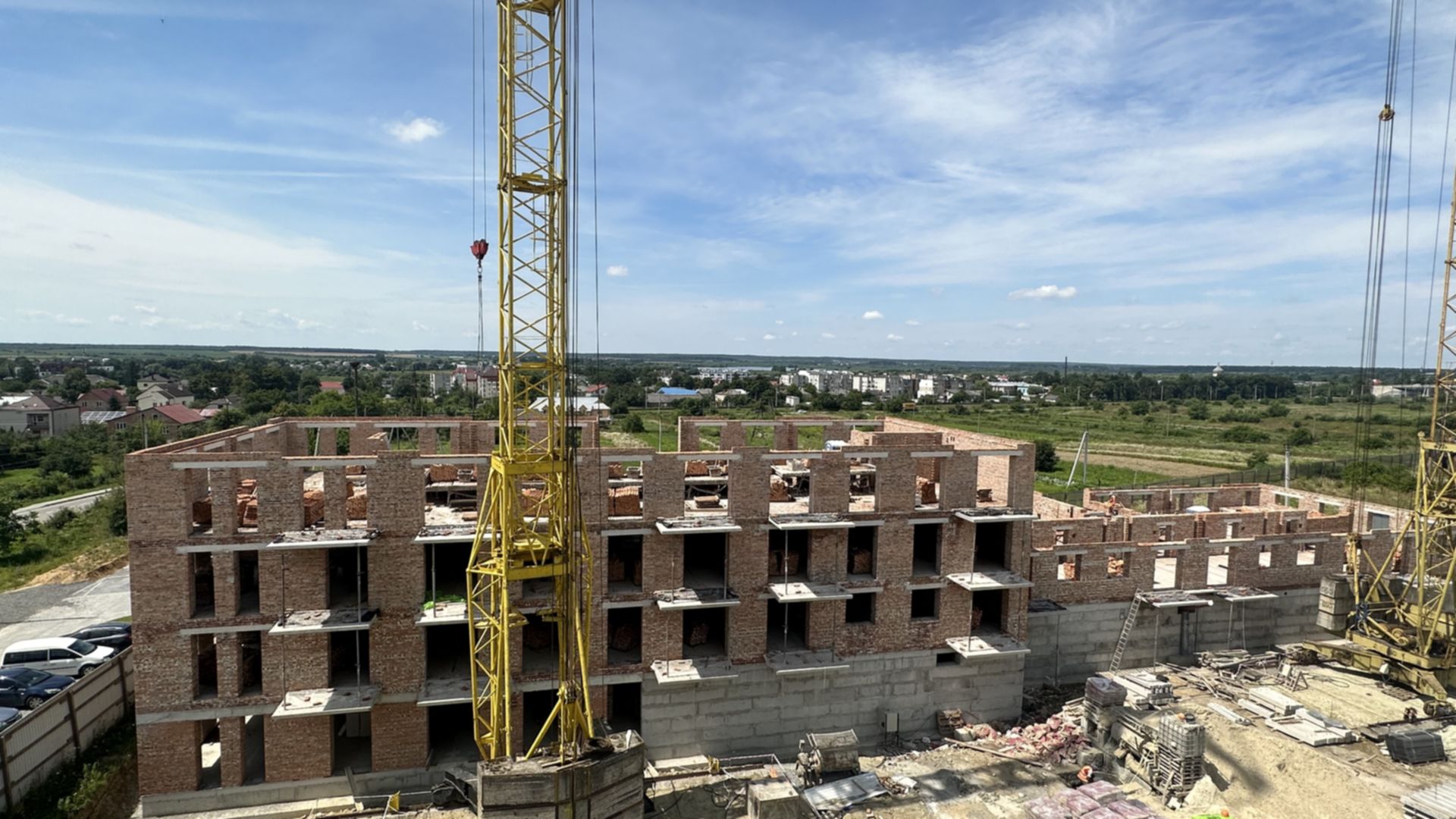

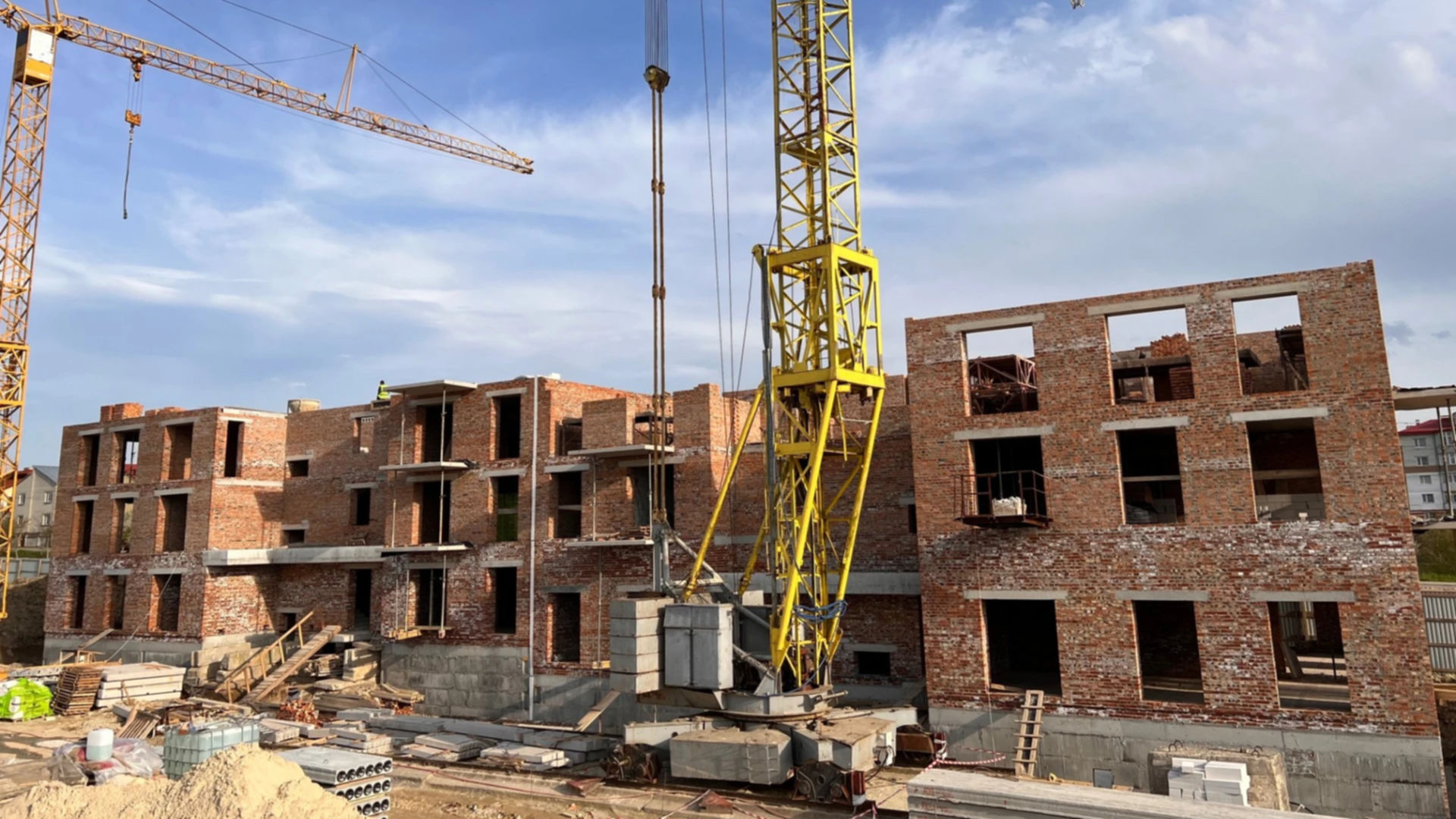

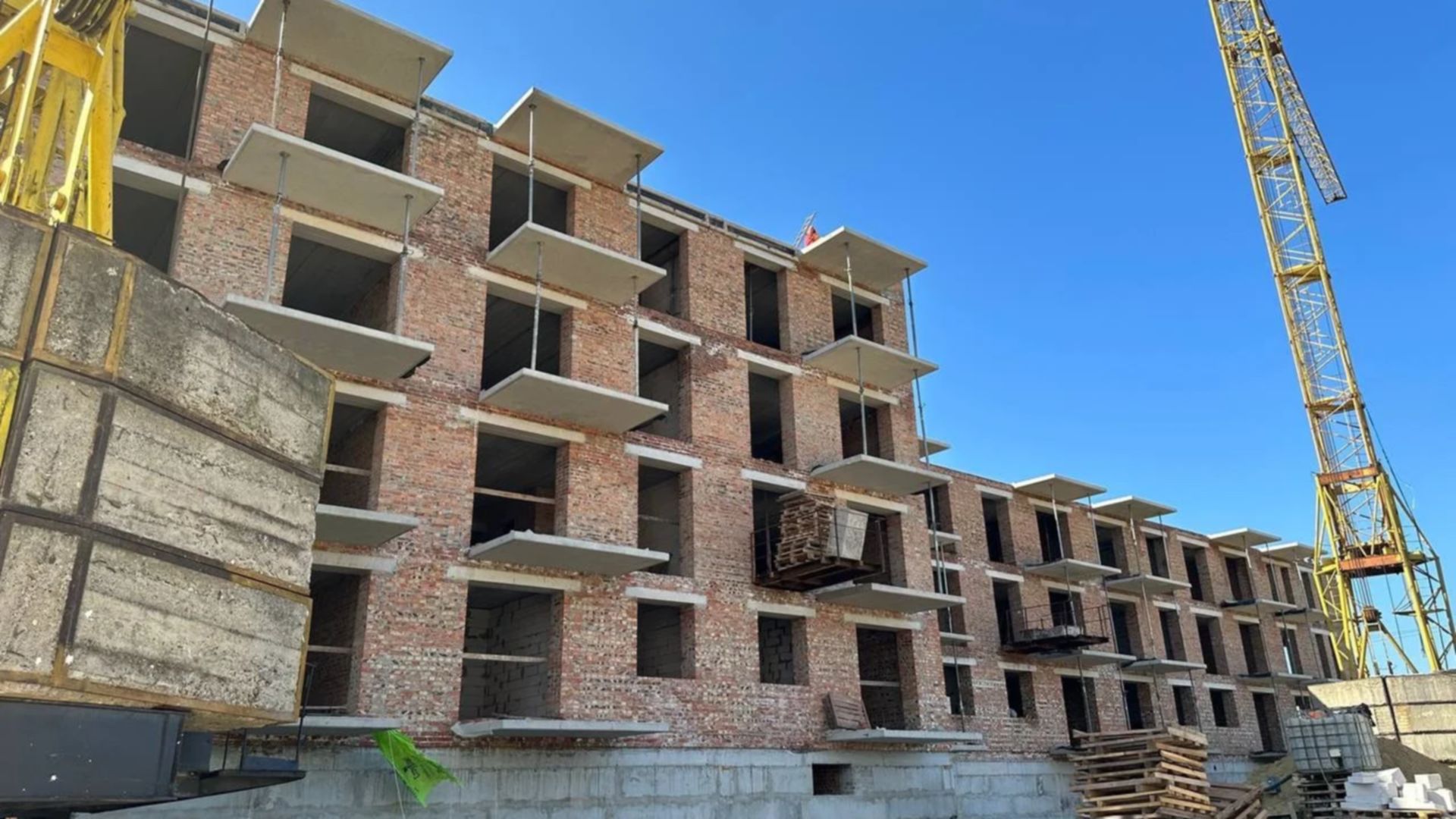

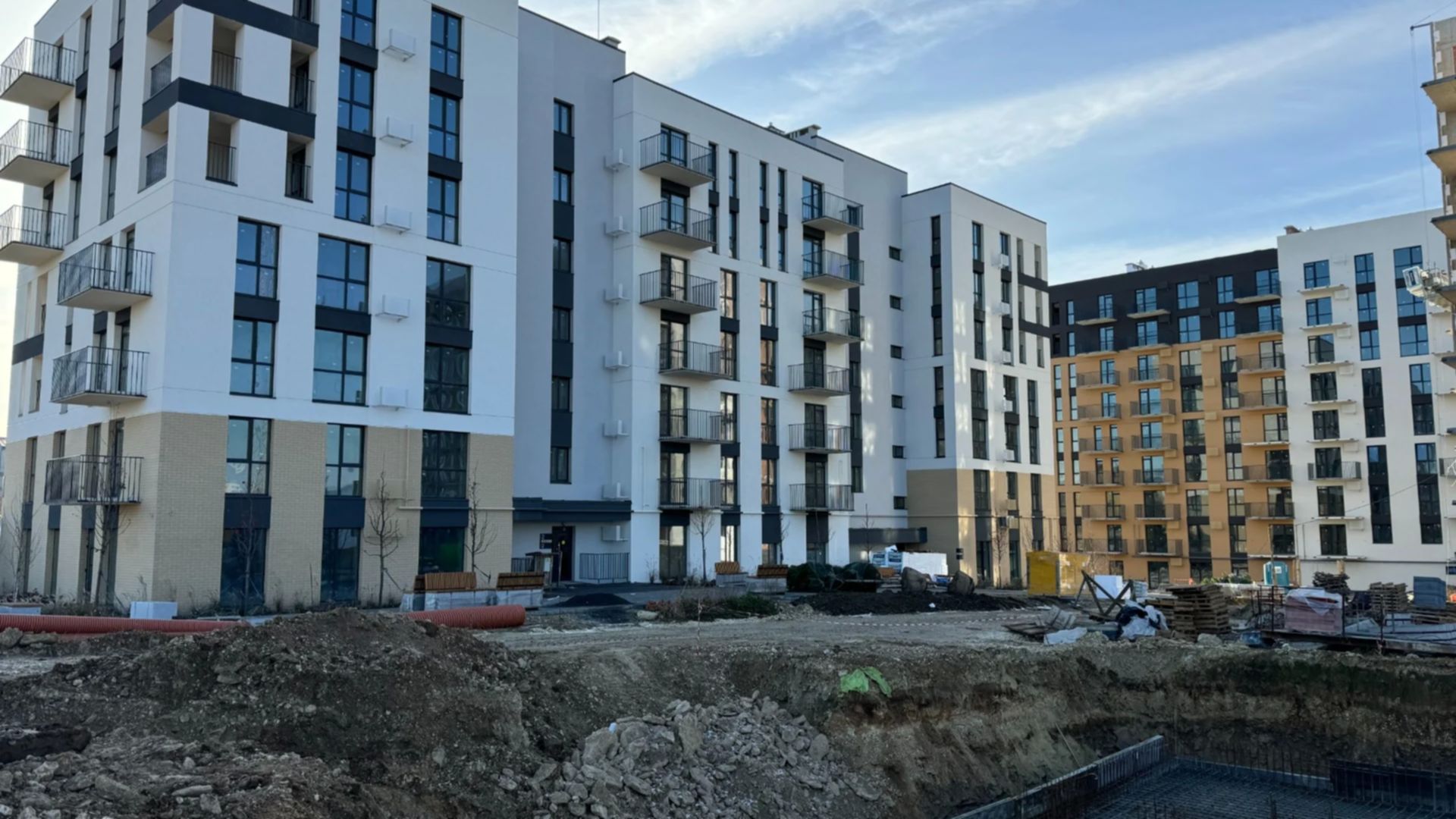

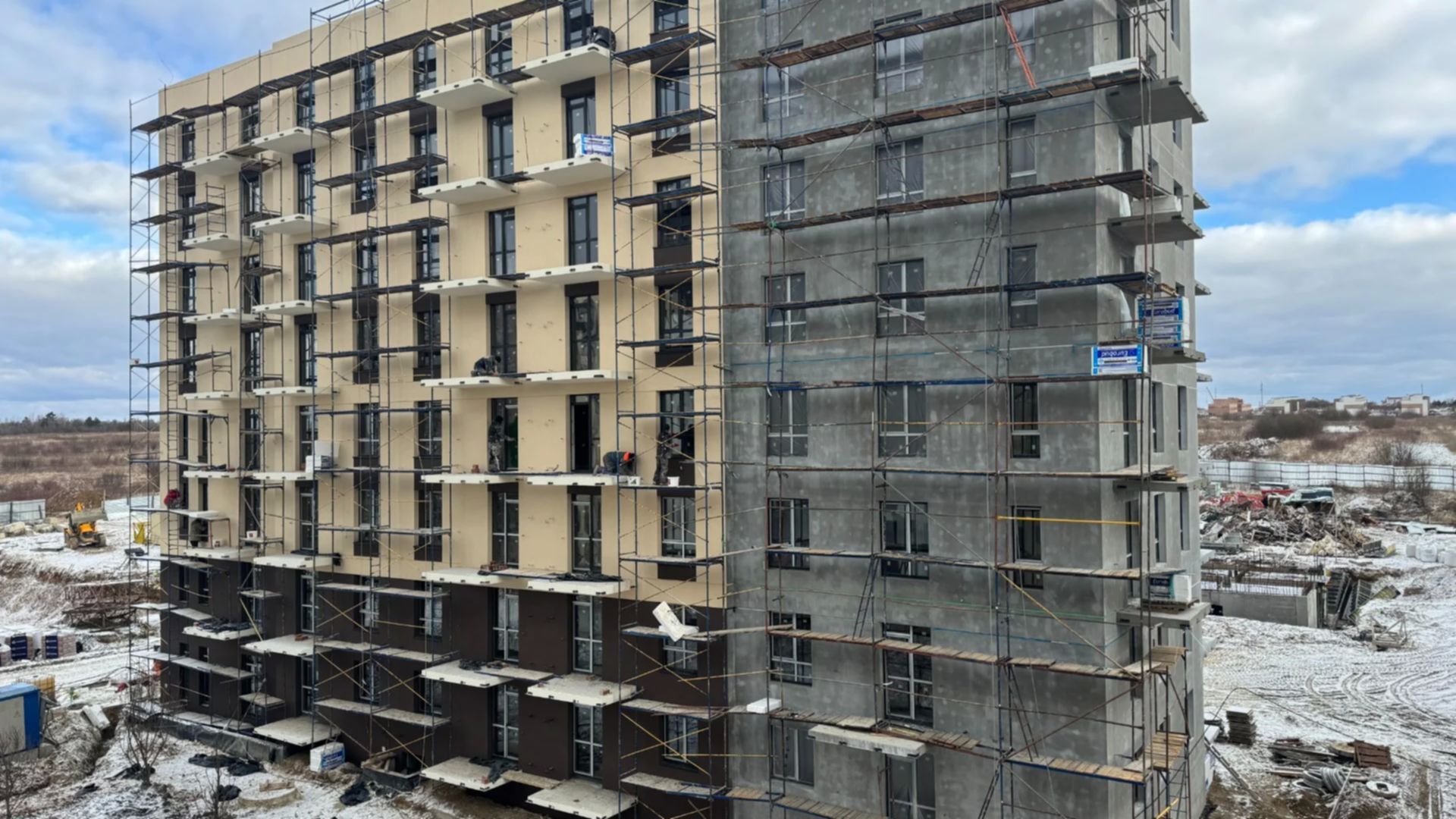

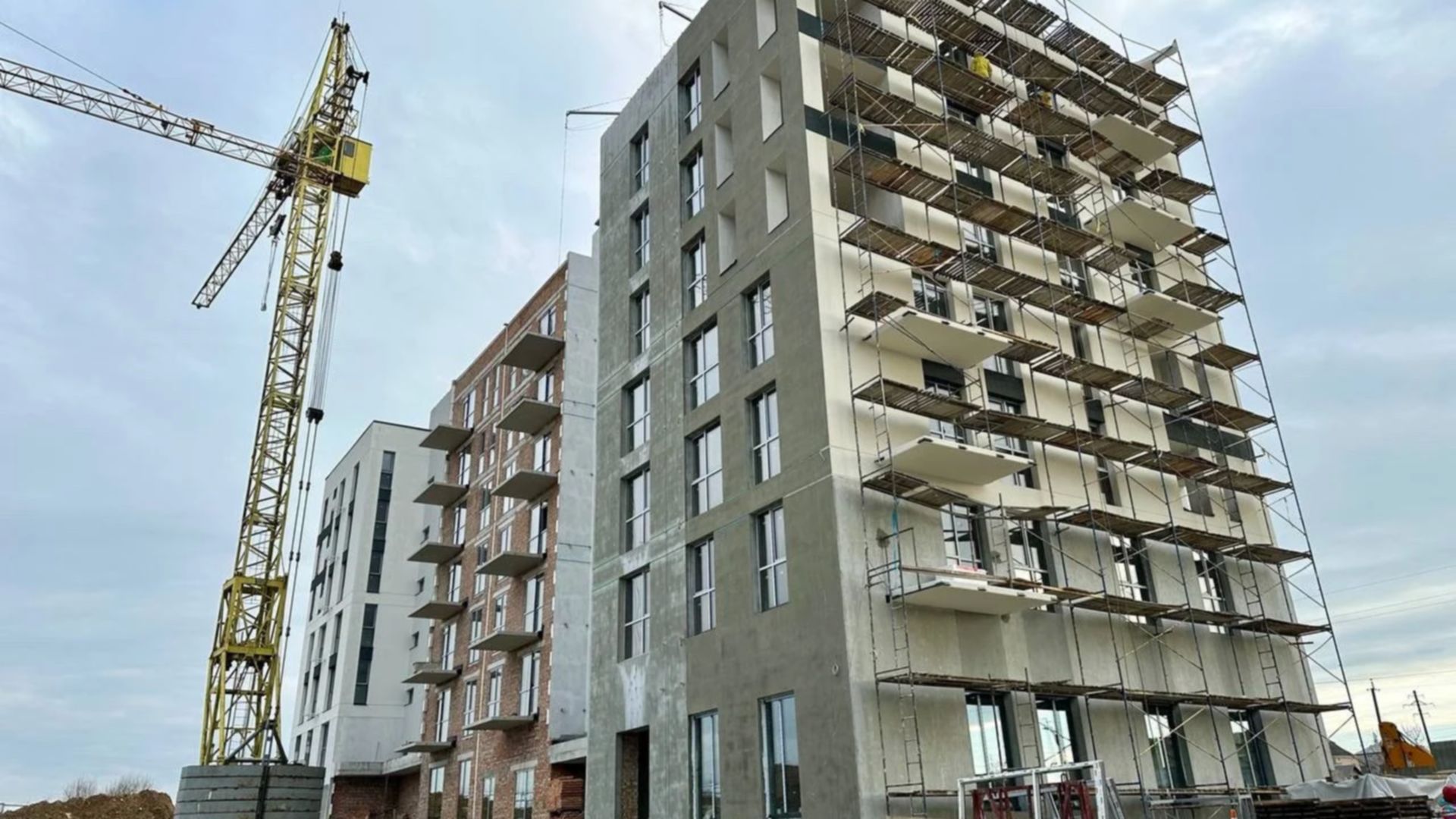

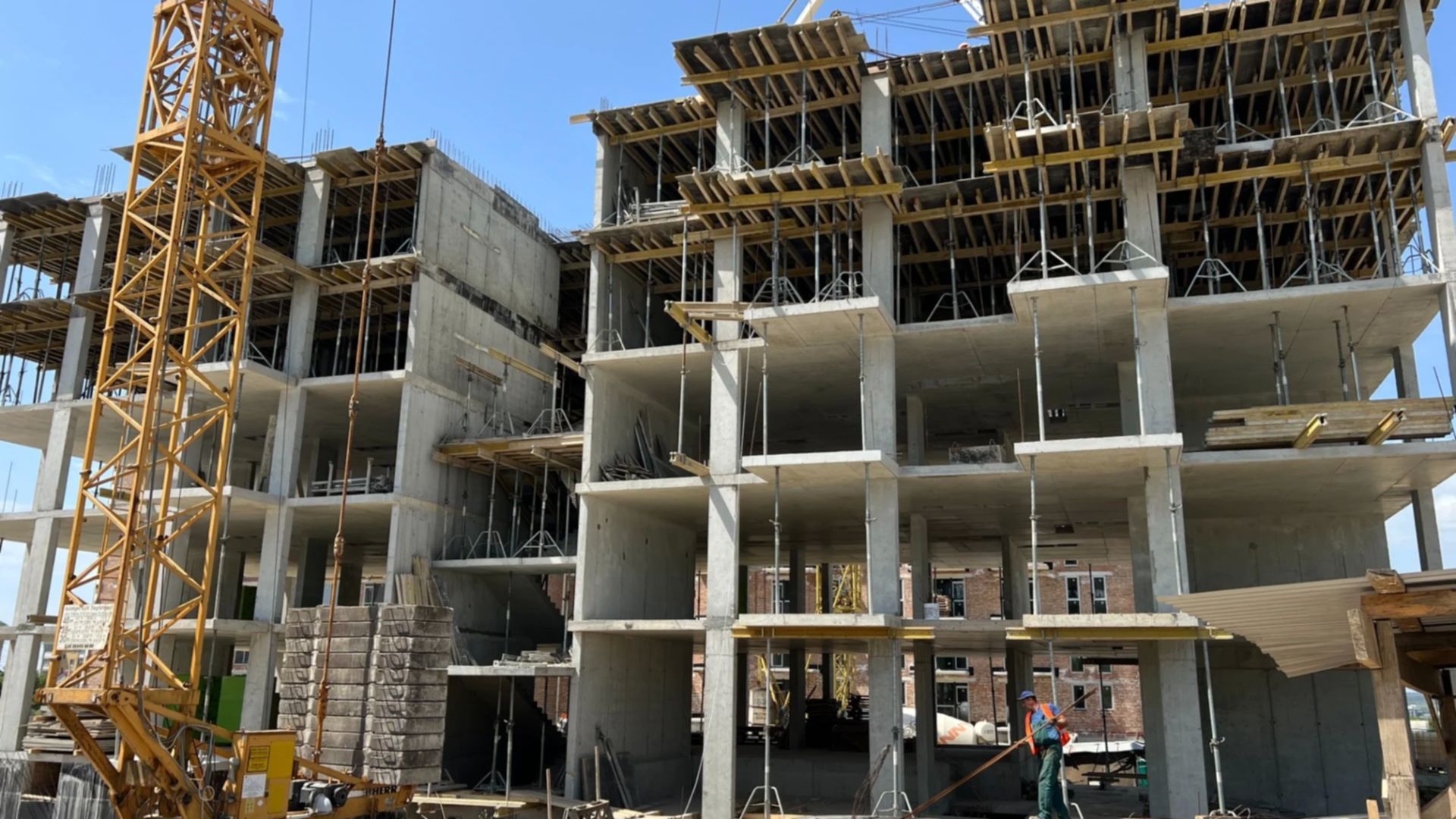

Секція 1, будинок 3
Технологія цегла
Фасадні роботи
Дата здачі 3 кв. 2025
Пройдено 8 етапів з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024
Станом на травень 2024
Станом на березень 2024
Станом на лютий 2024
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023

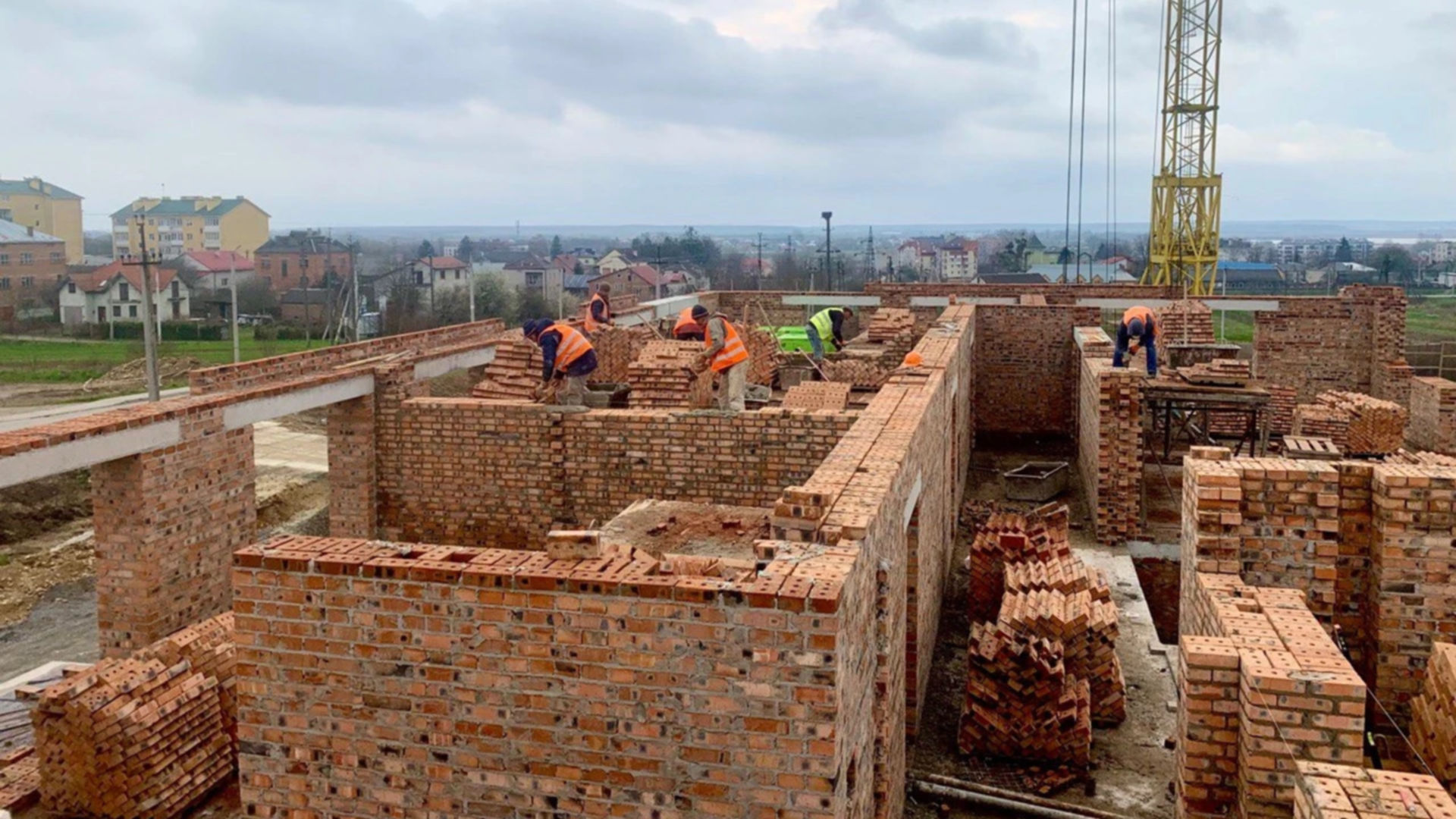

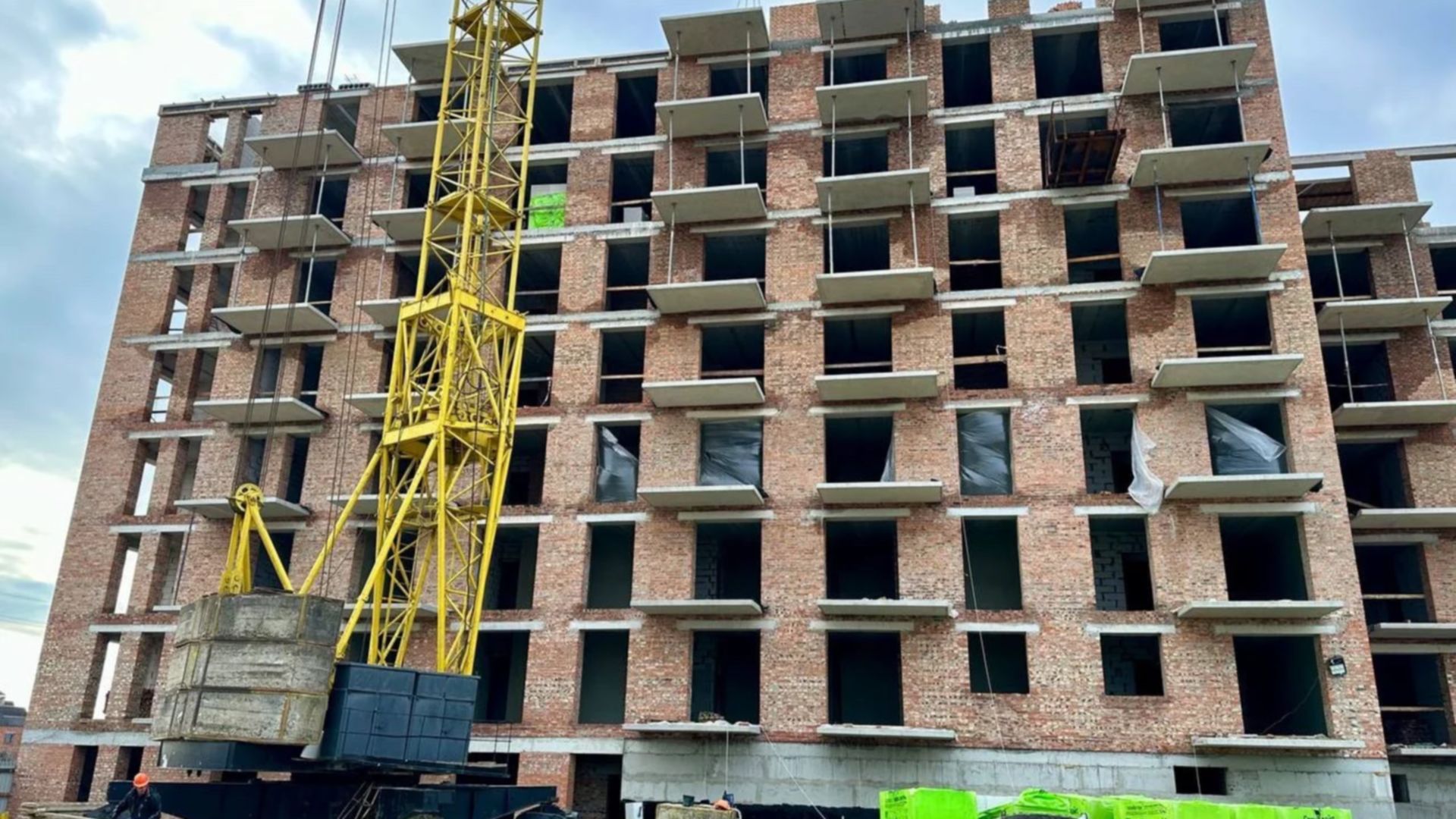

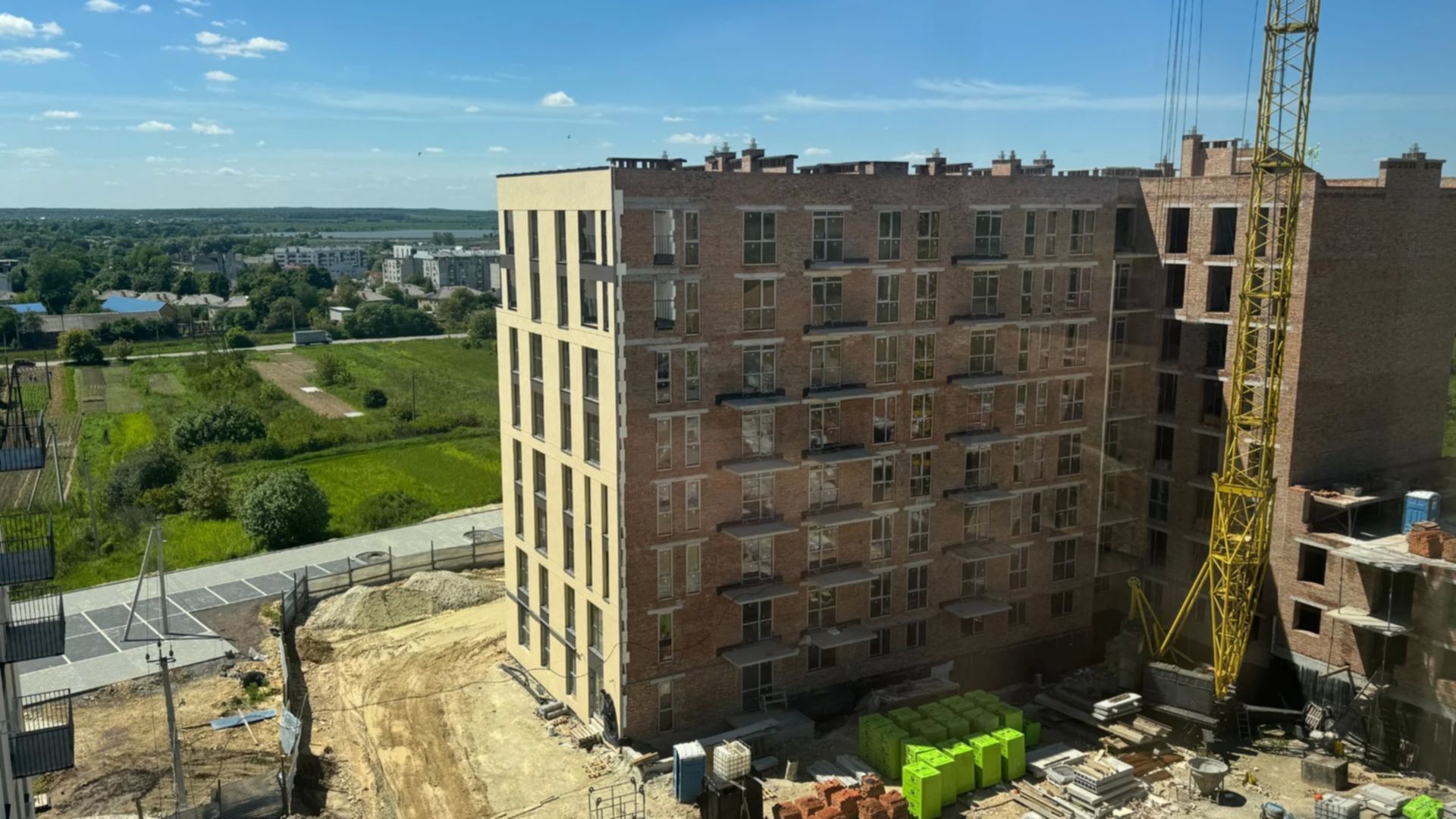

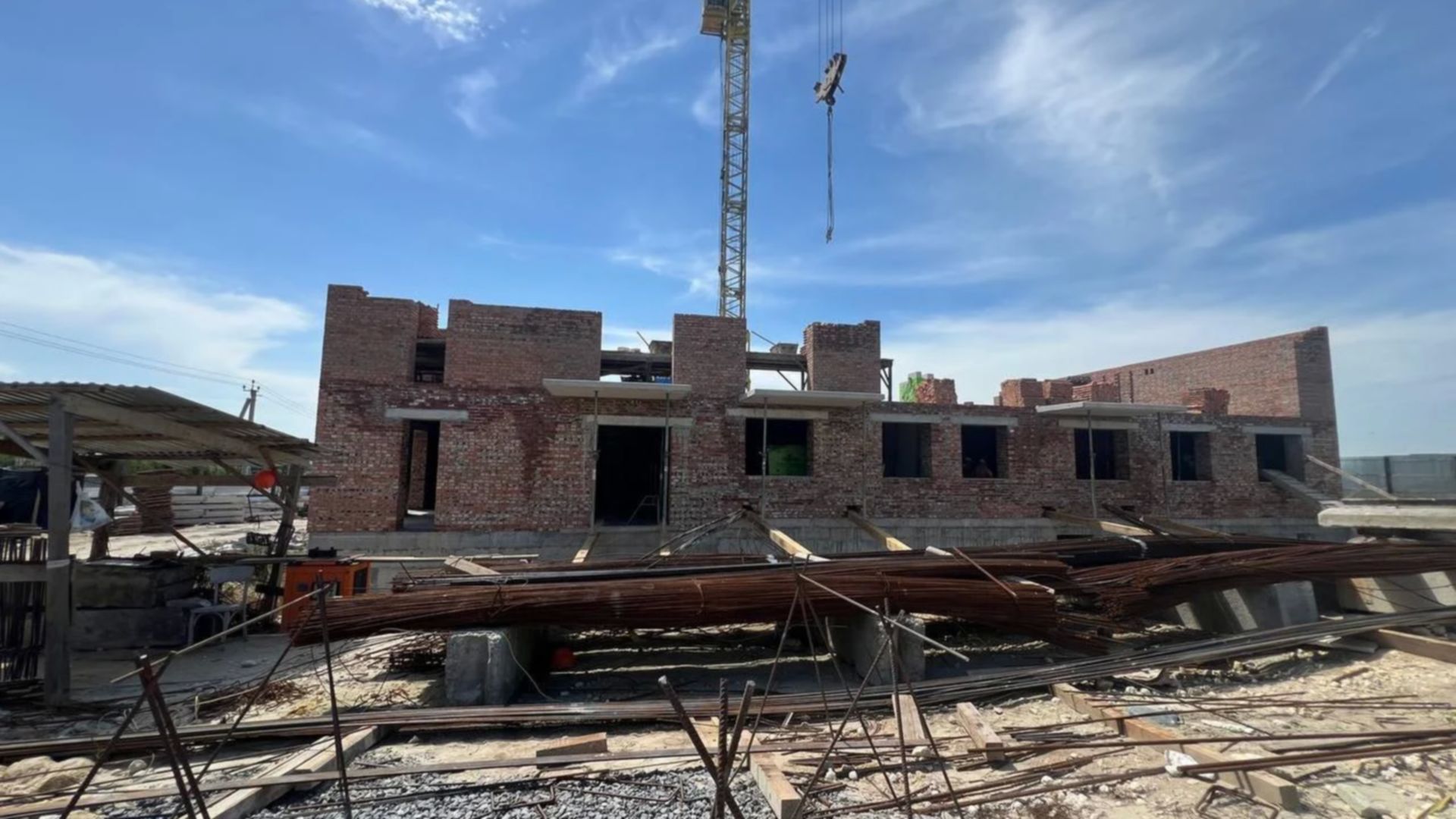

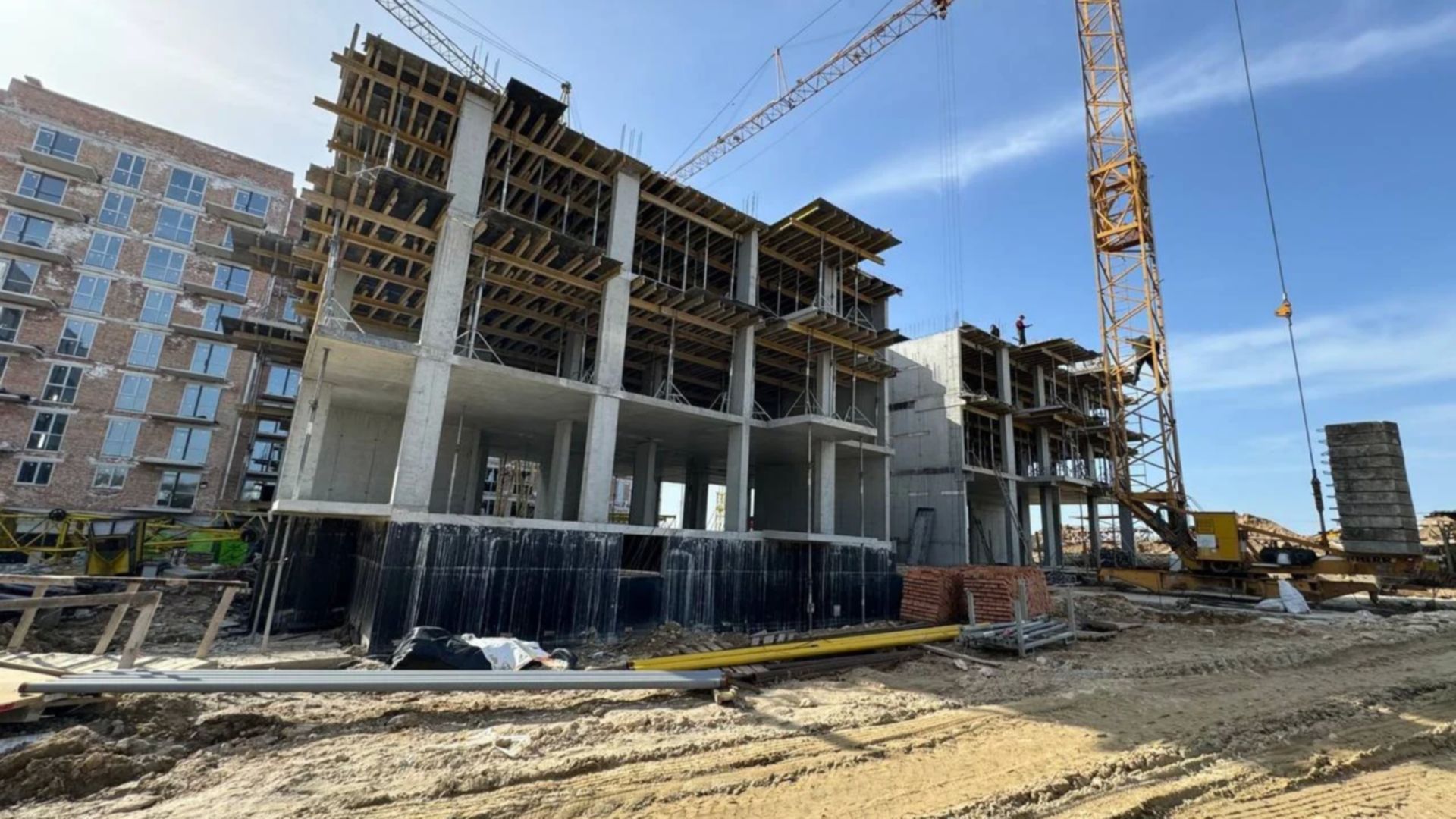

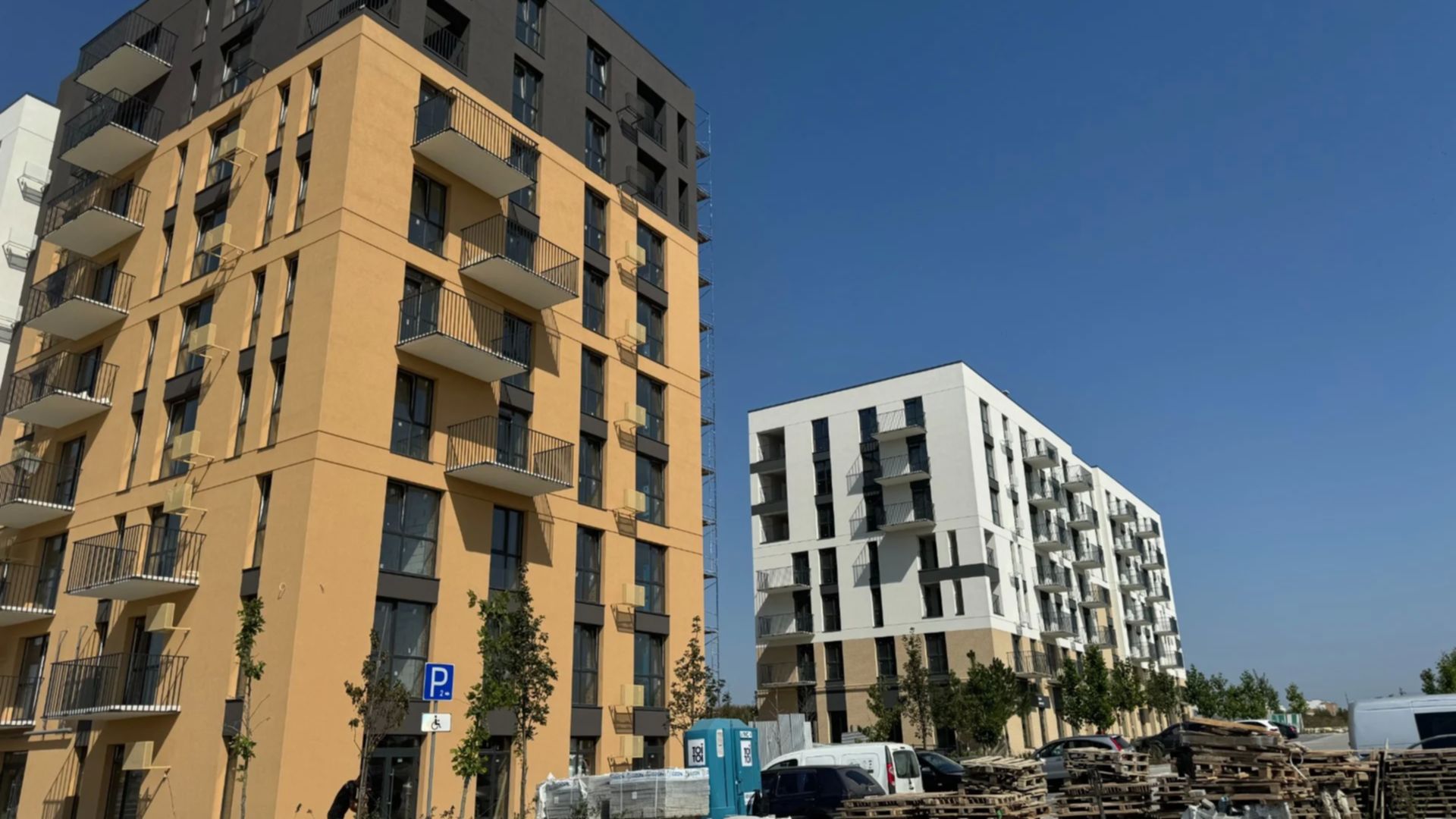

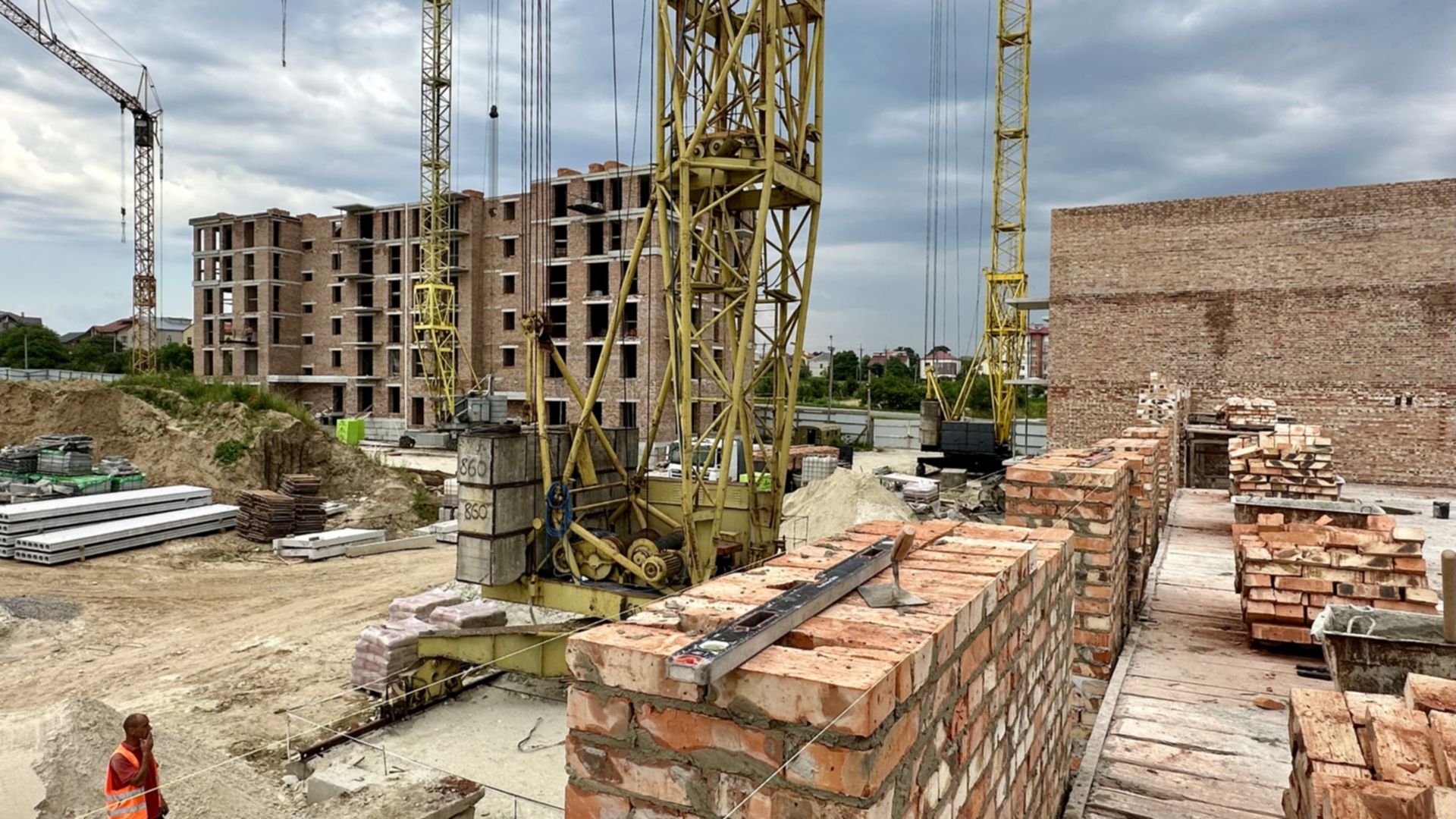

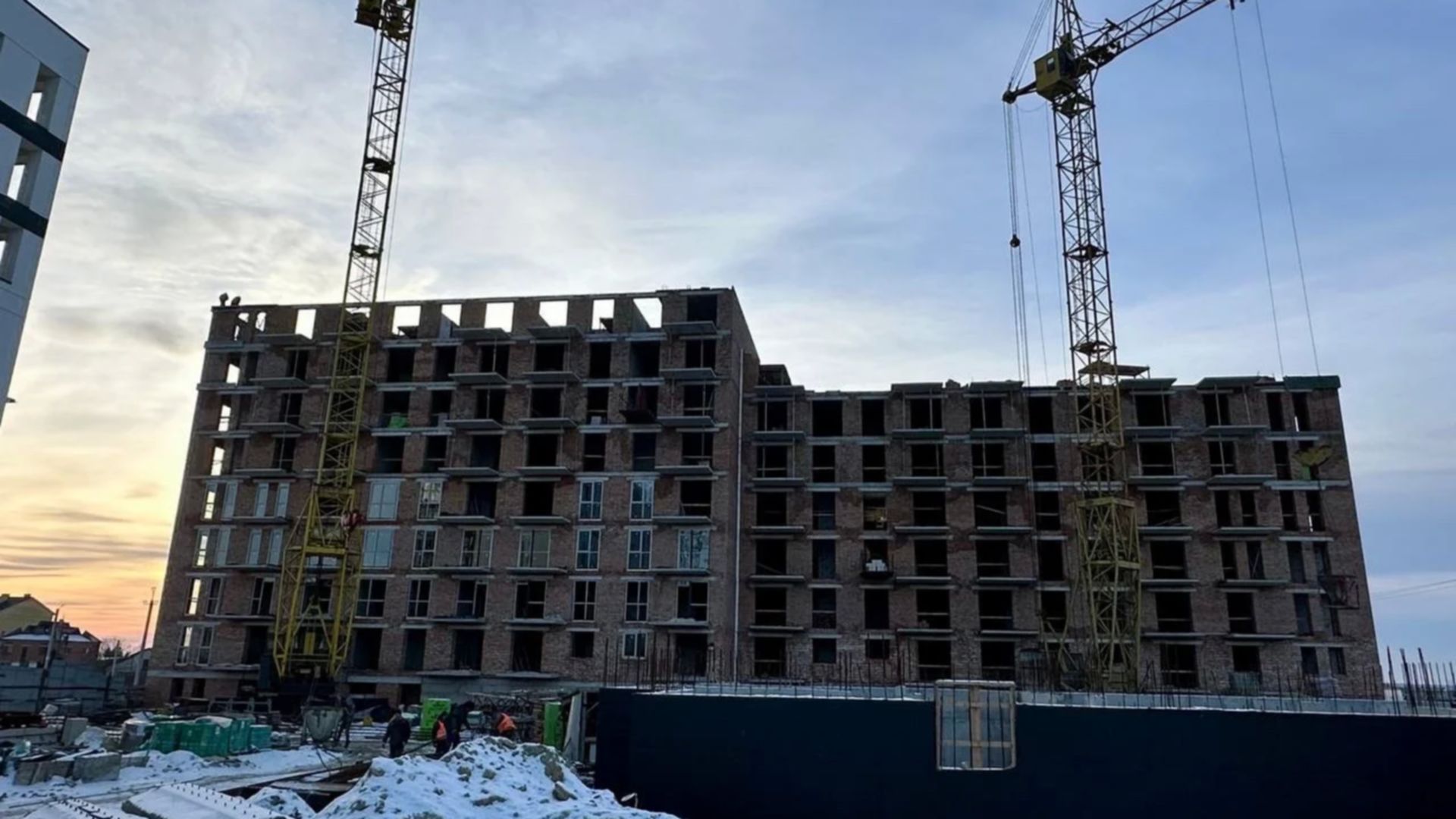

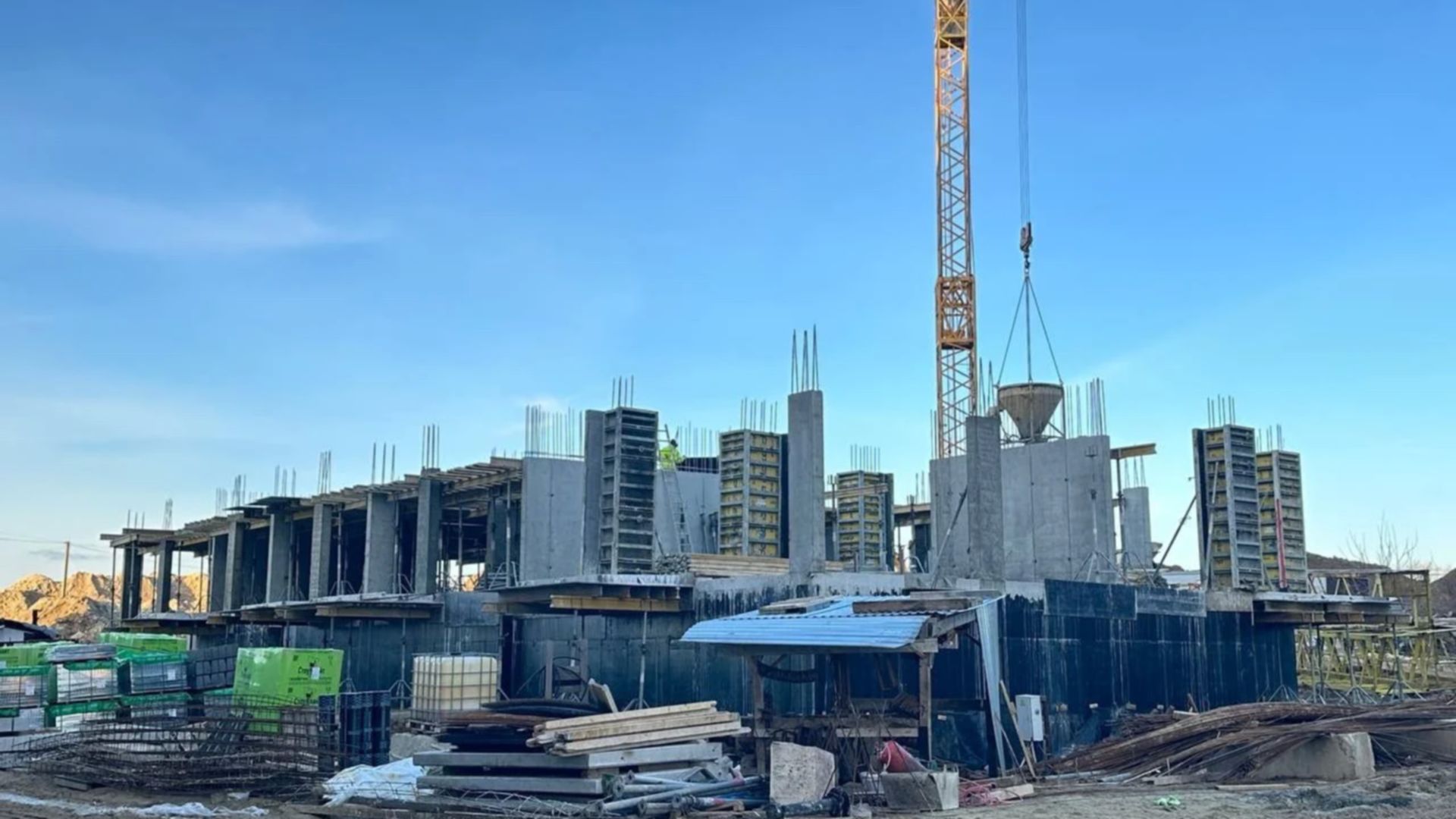

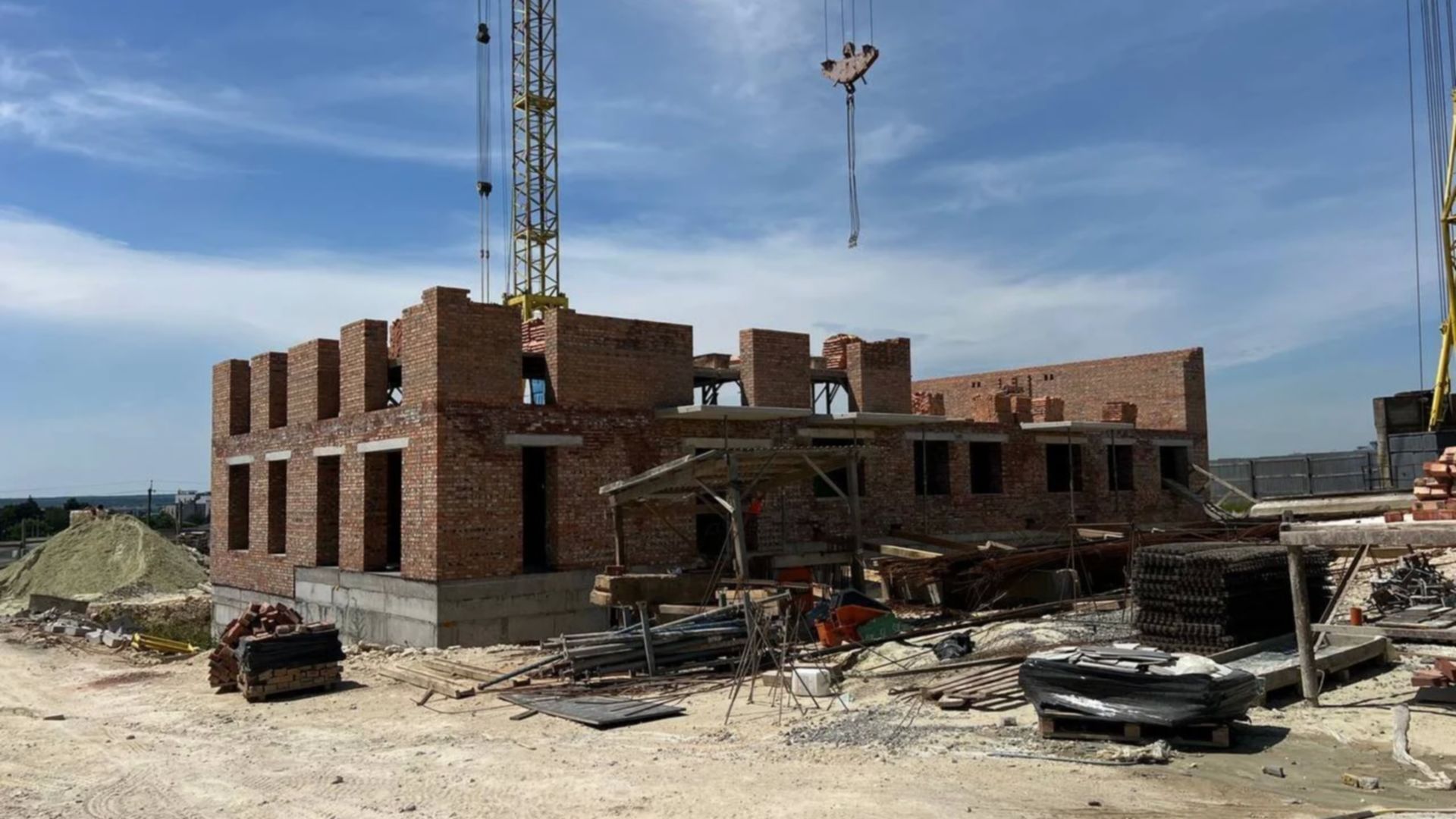

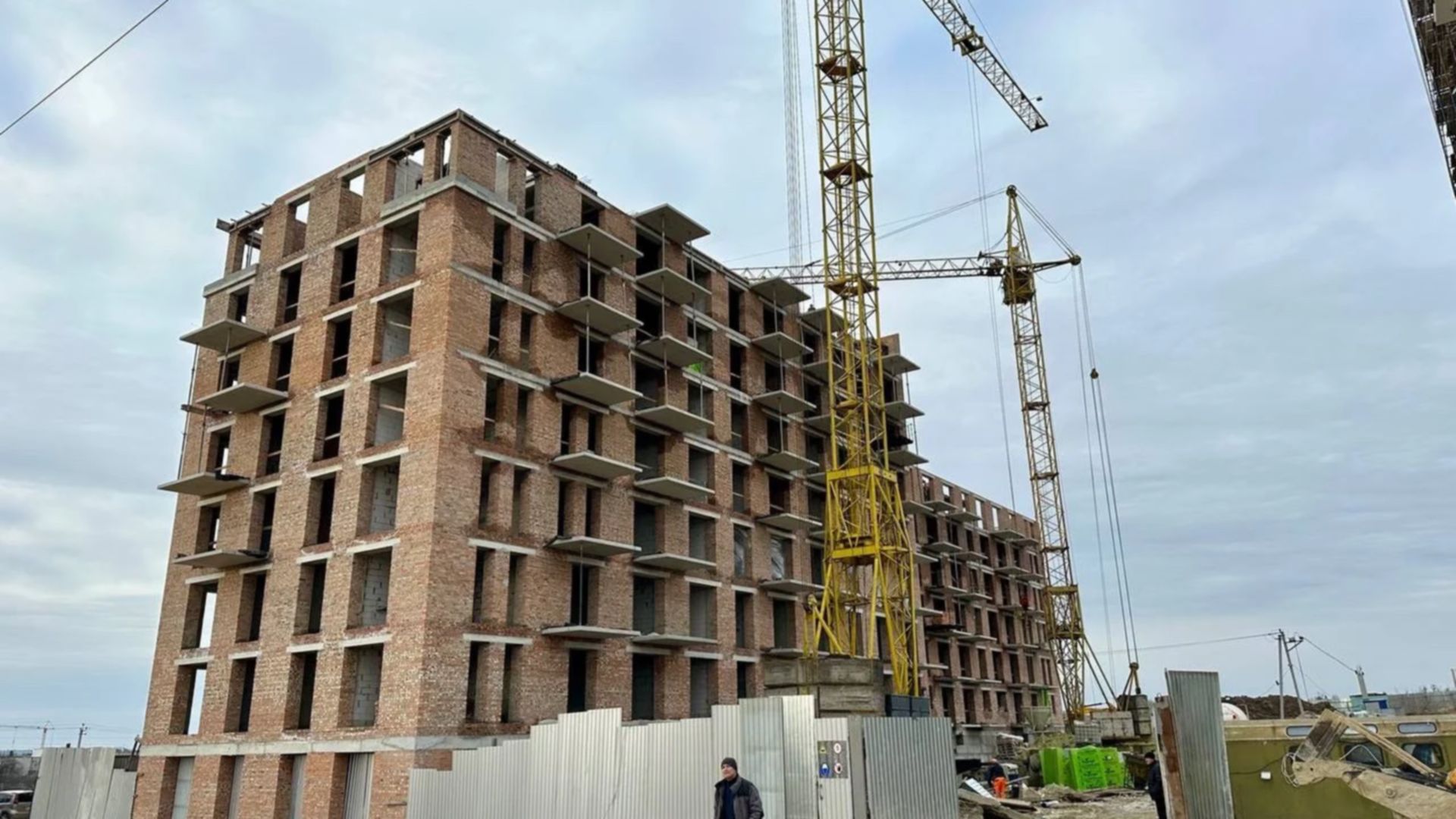

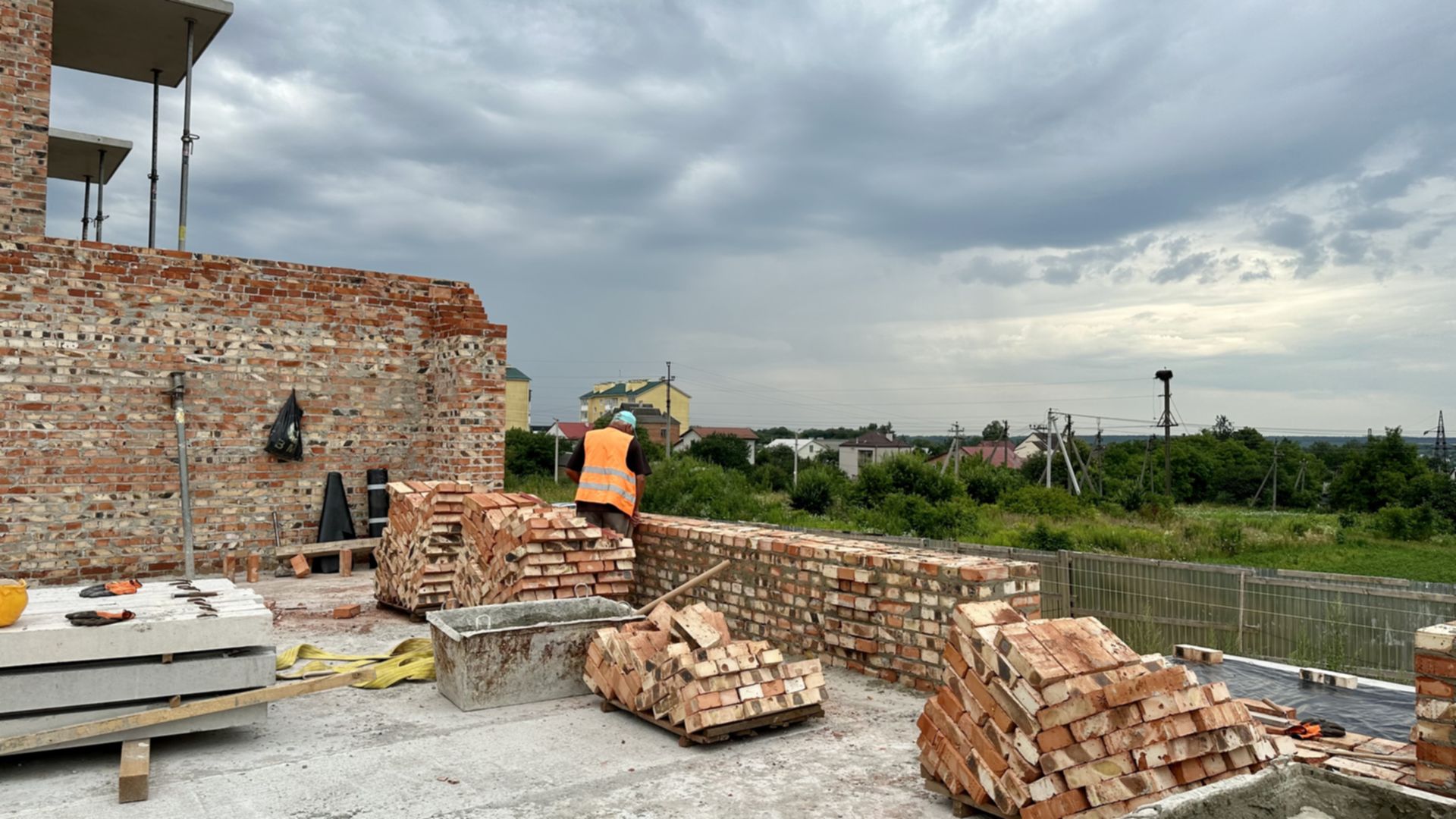

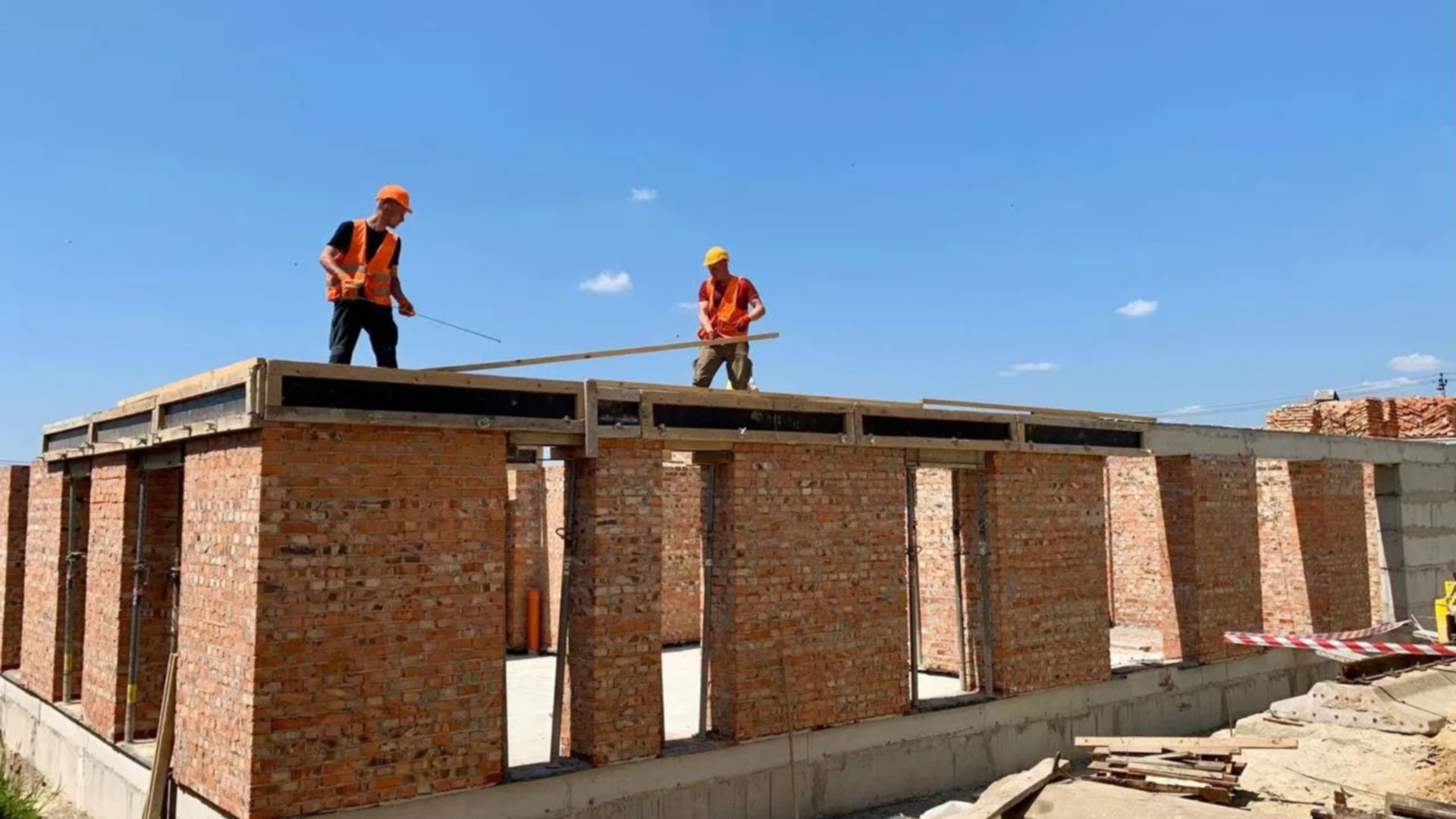

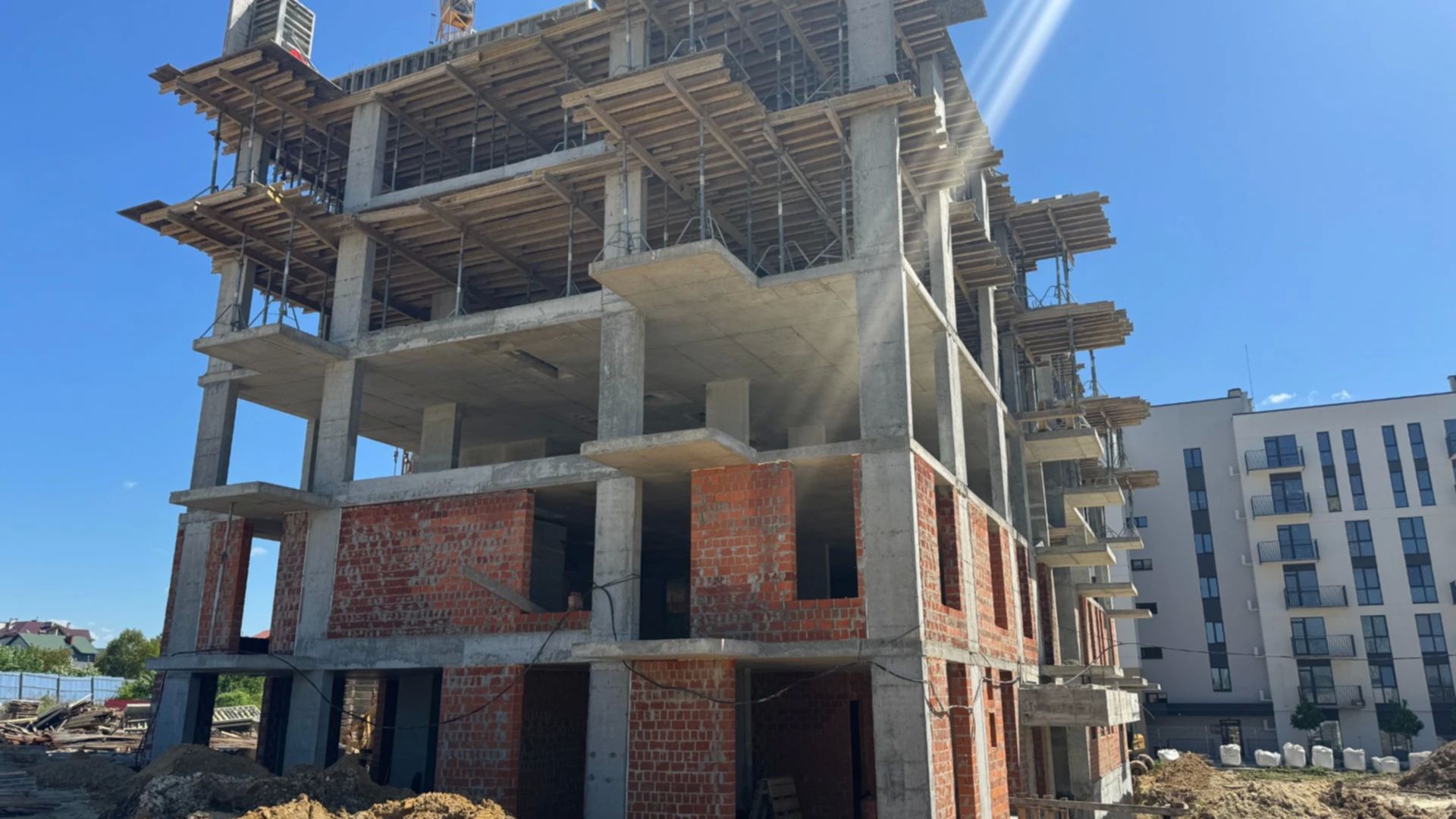

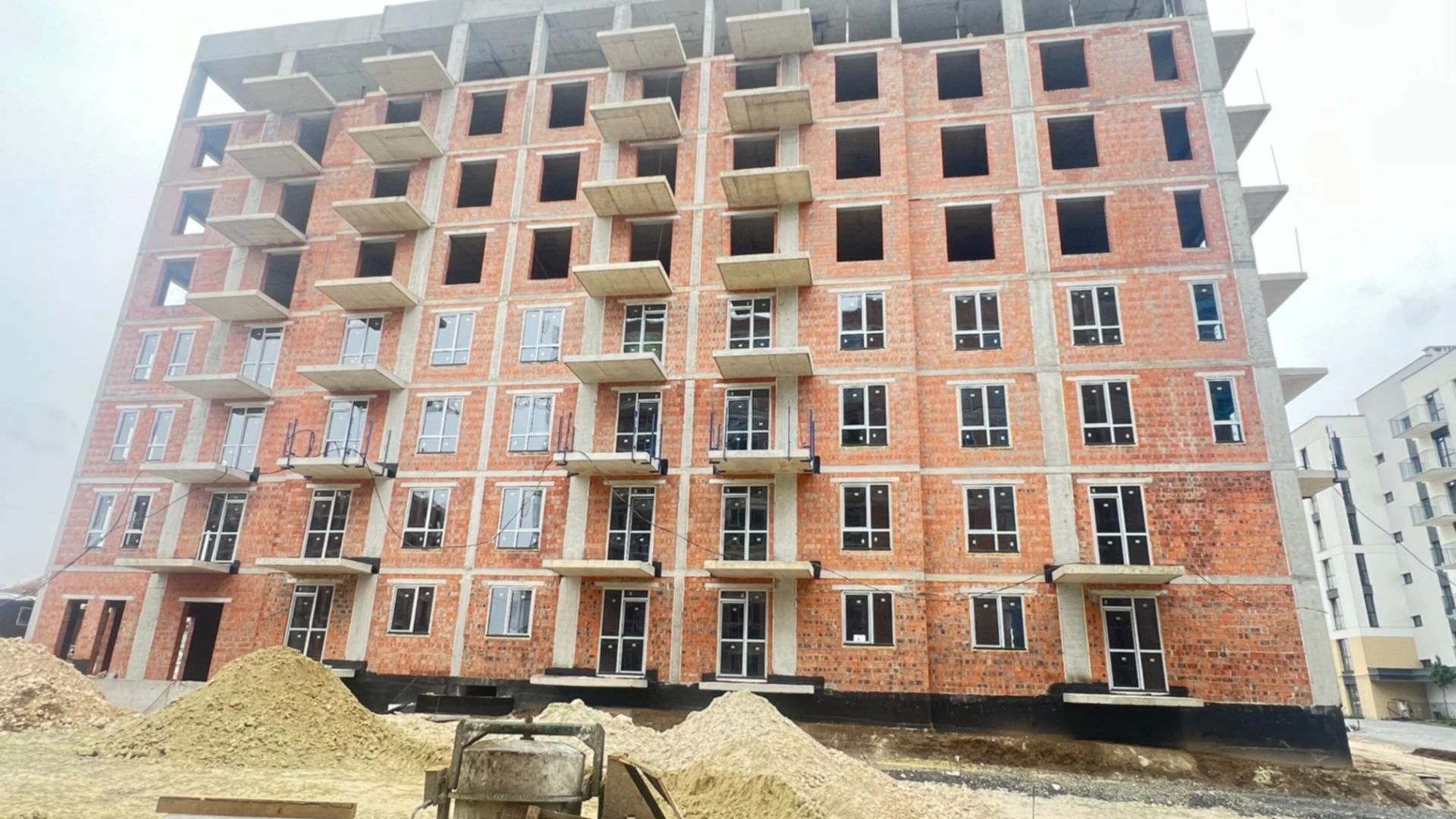

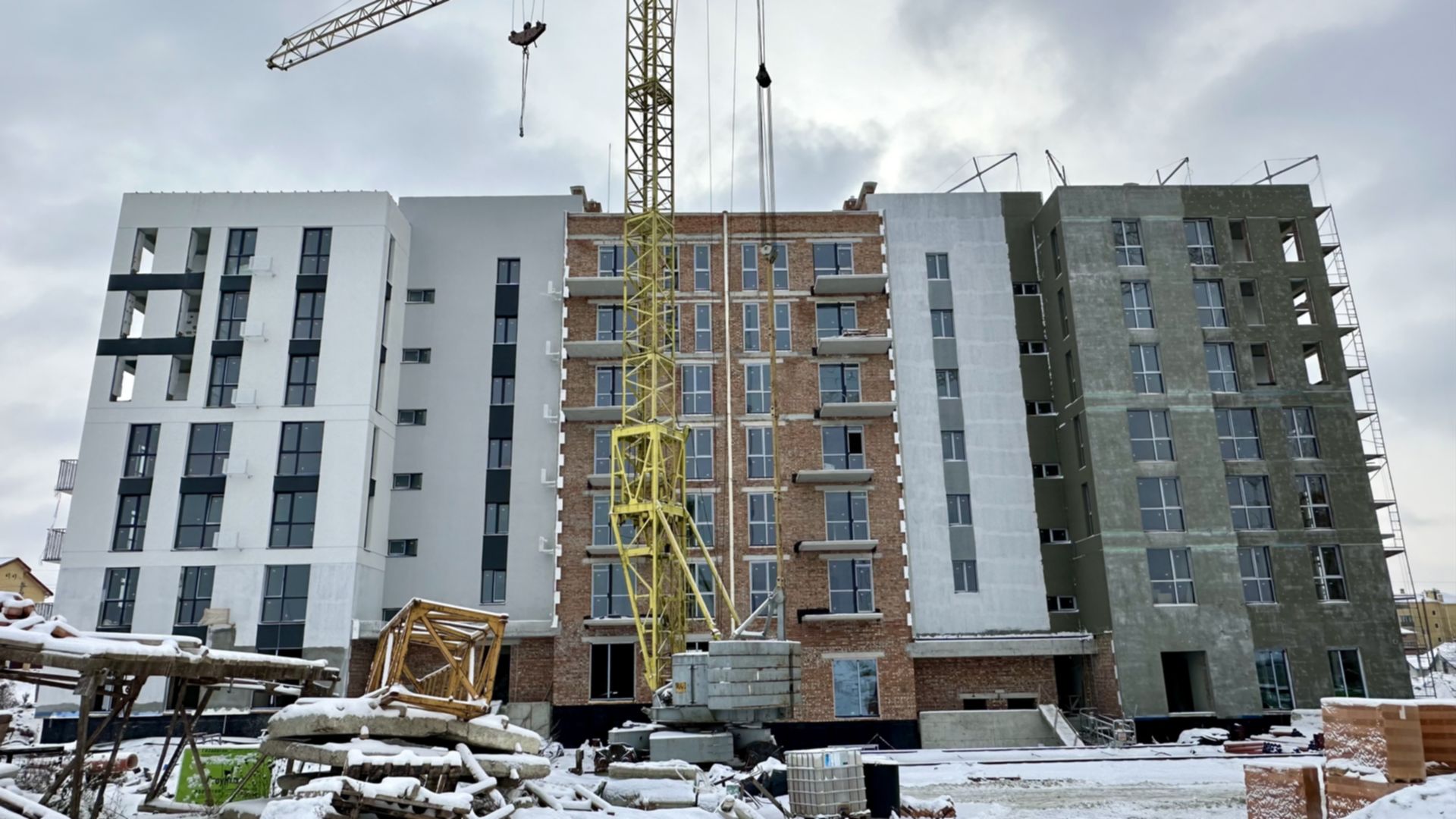

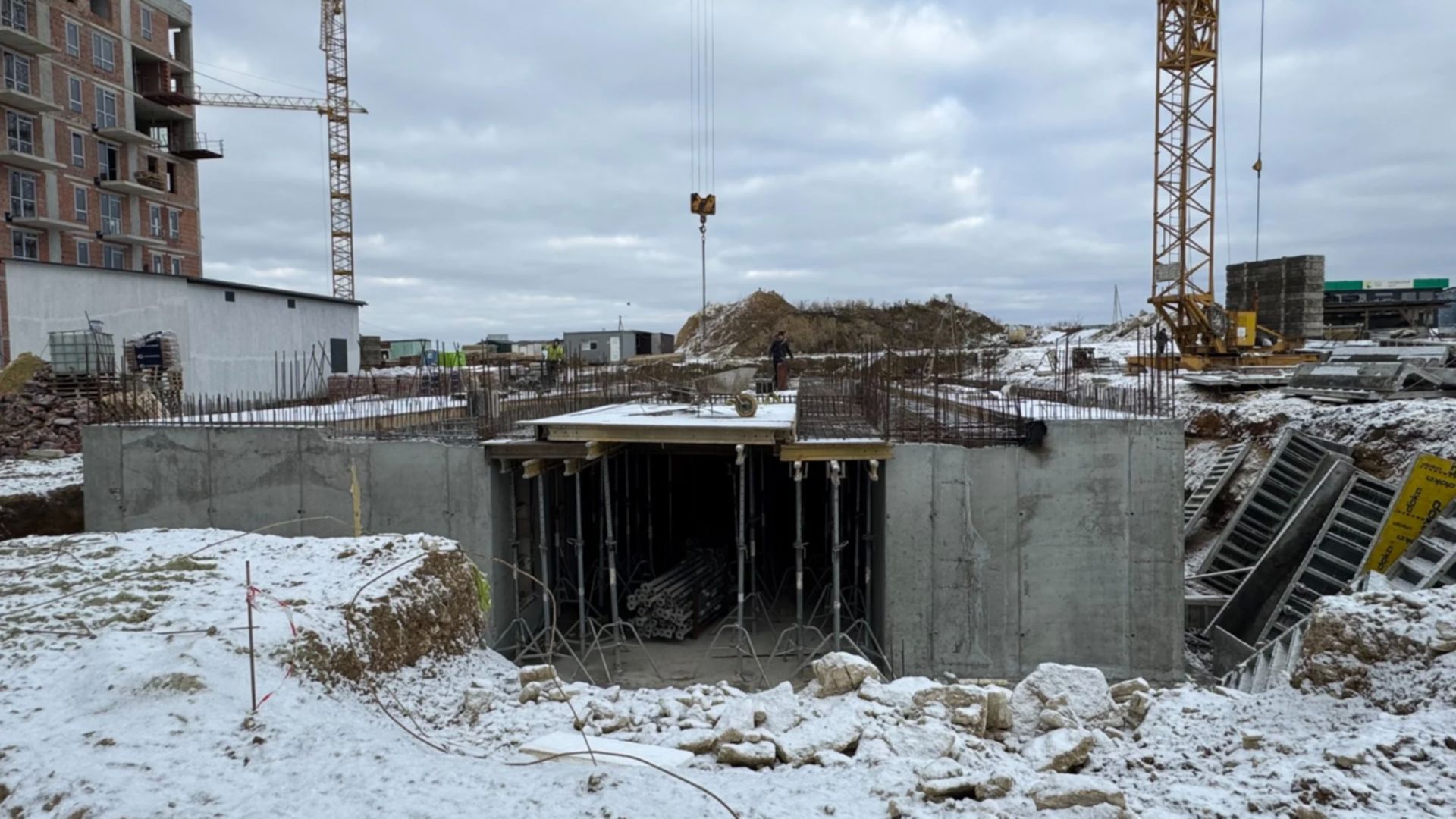

Секція 1, будинок 6
Технологія цегла
Зведення зовнішніх стін
Дата здачі 2 кв. 2026
Пройдено 4 етапи з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024

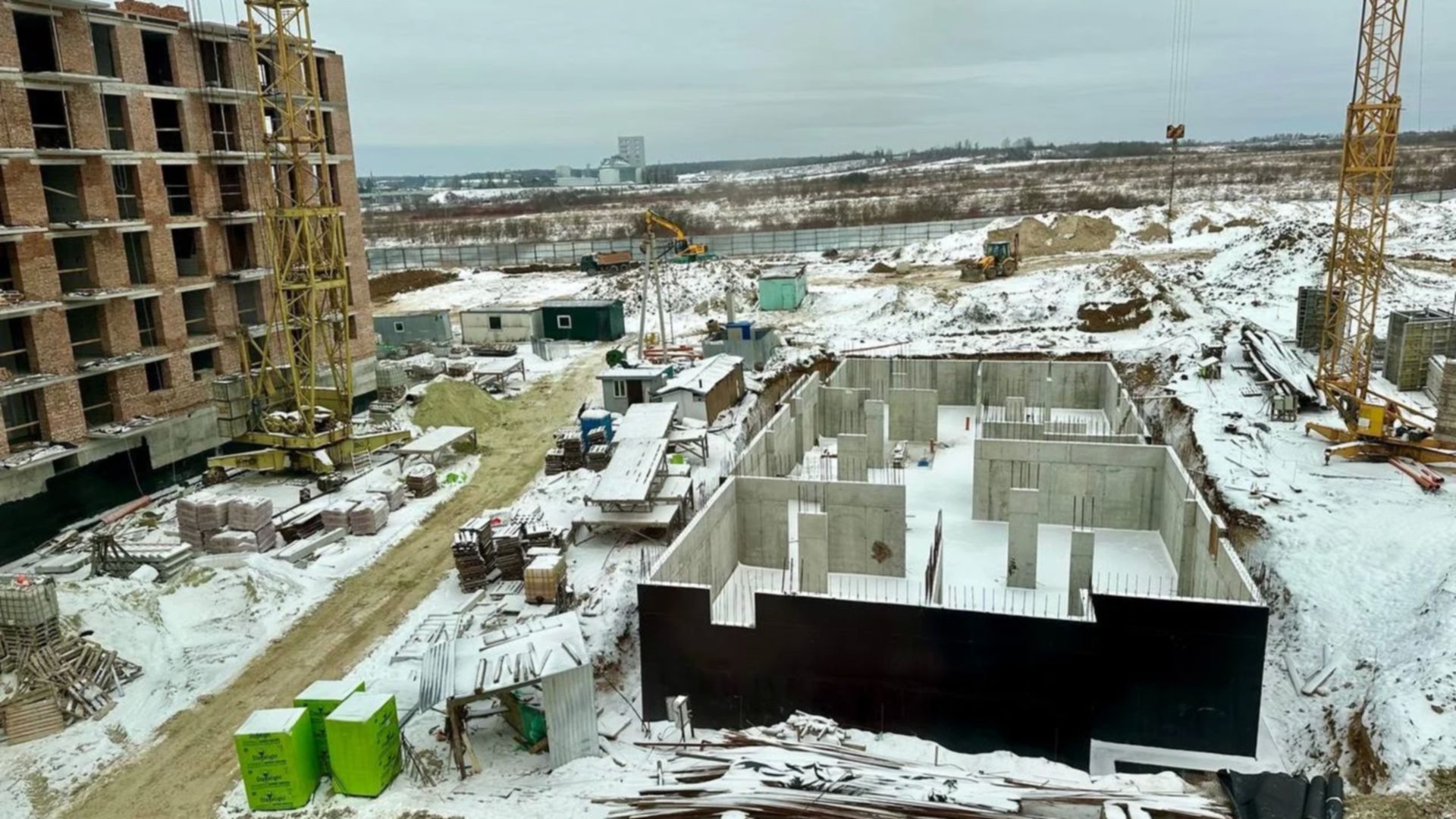

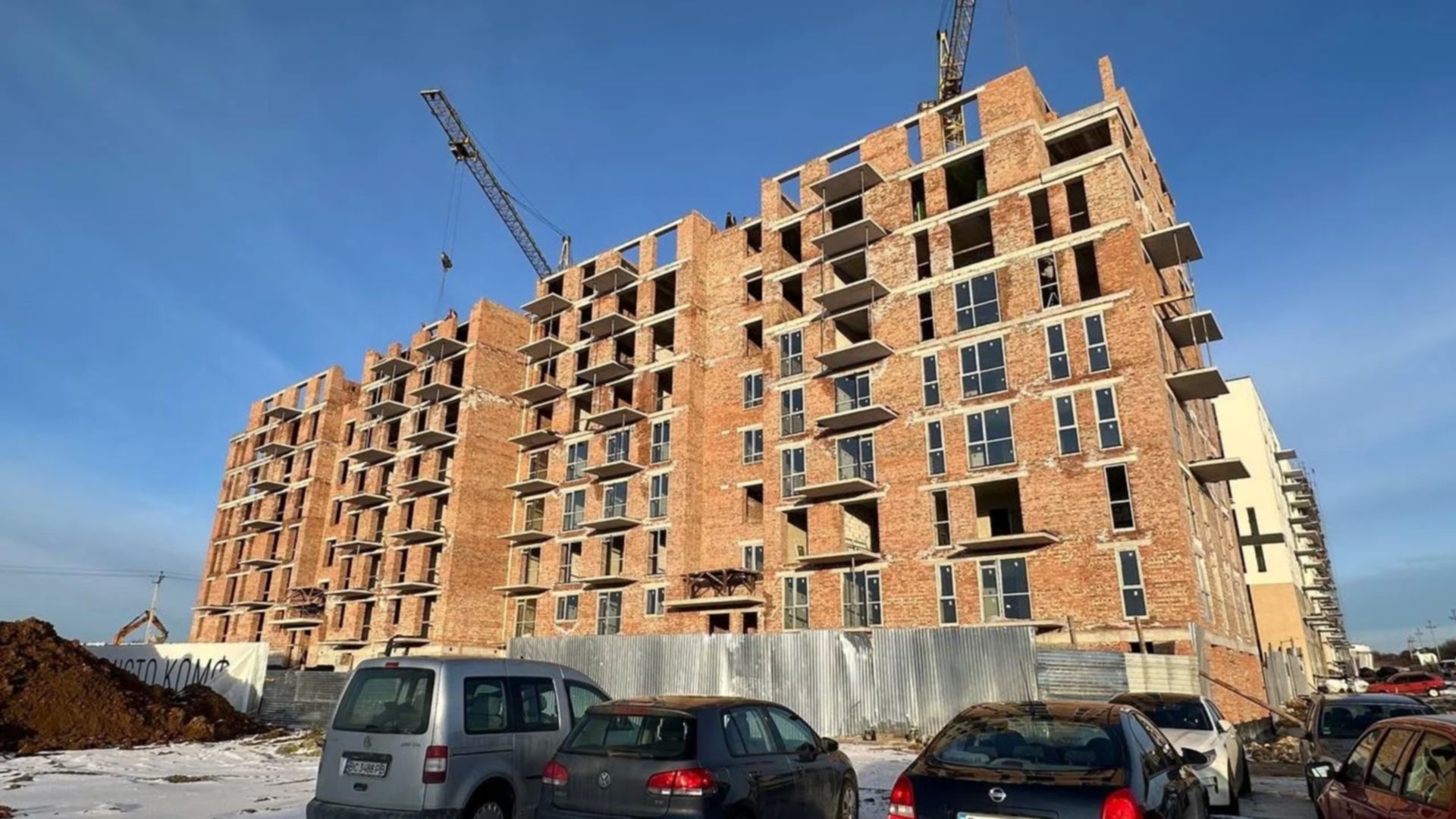

Секція 2, будинок 6
Технологія цегла
Зведення зовнішніх стін
Дата здачі 2 кв. 2026
Пройдено 4 етапи з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024

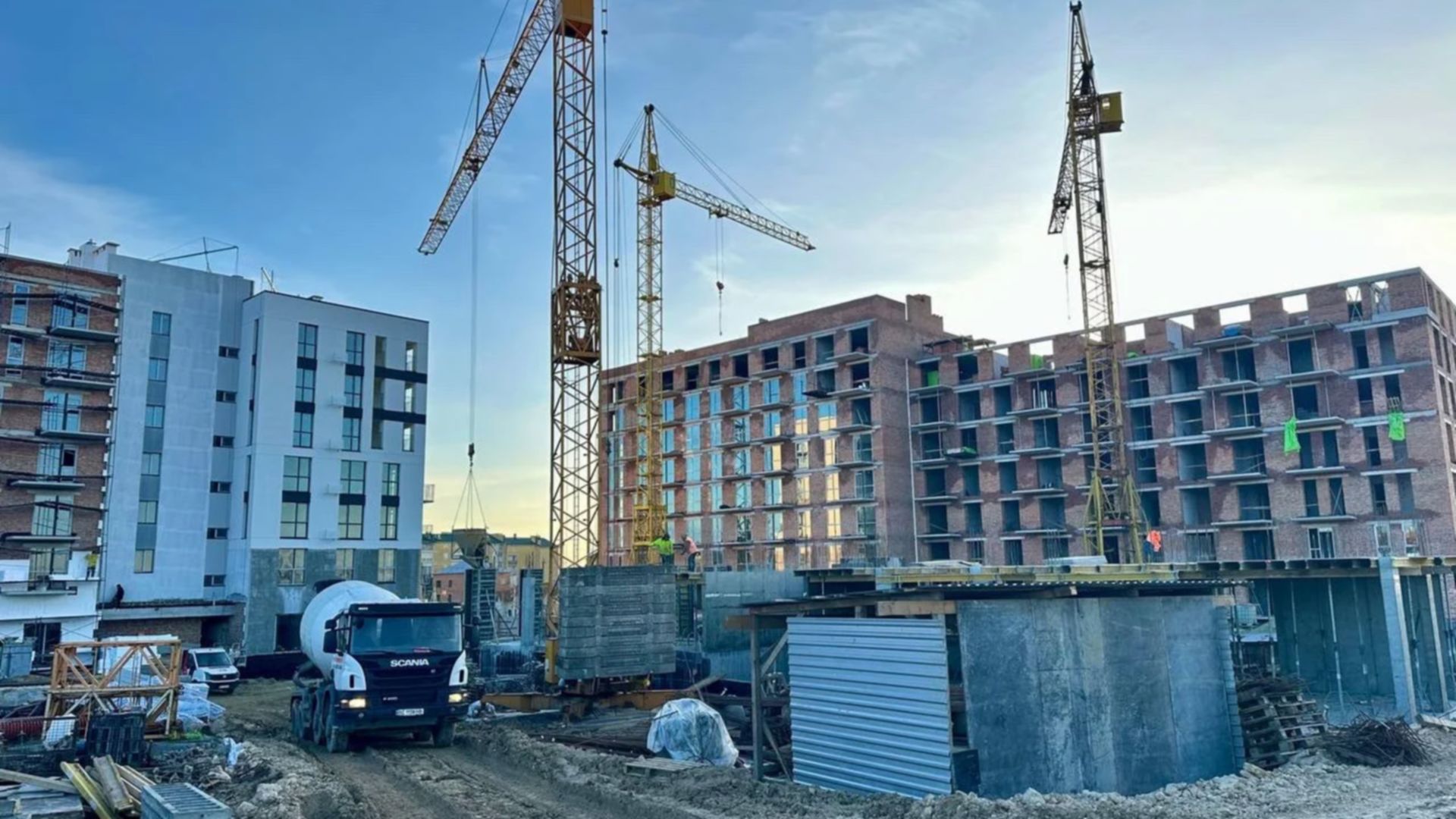

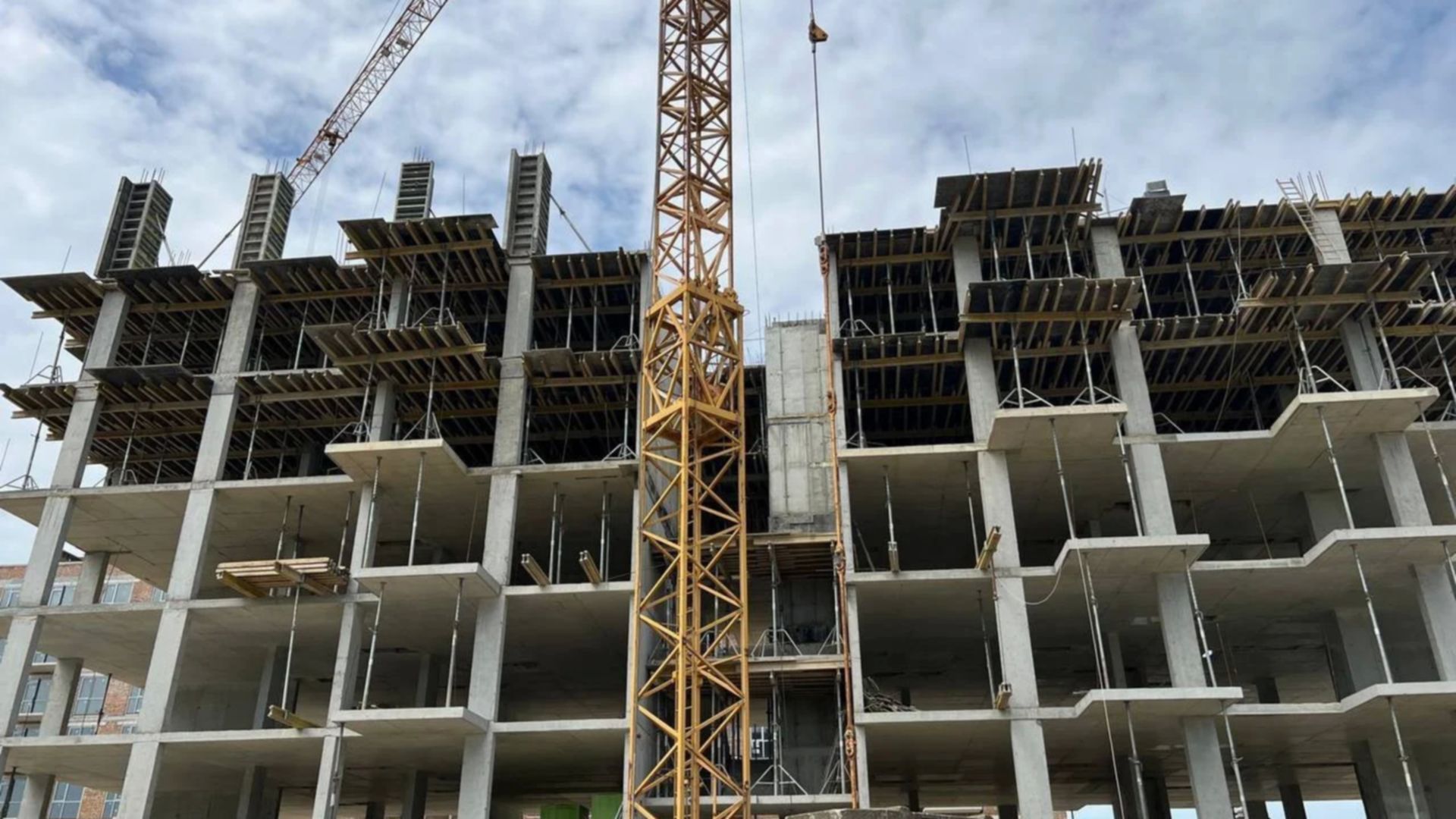

Секція 3, будинок 6
Технологія цегла
Зведення зовнішніх стін
Дата здачі 2 кв. 2026
Пройдено 4 етапи з 10
Станом на вересень 2024
перевірено інспектором DIM.RIA
Станом на липень 2024
Станом на червень 2024

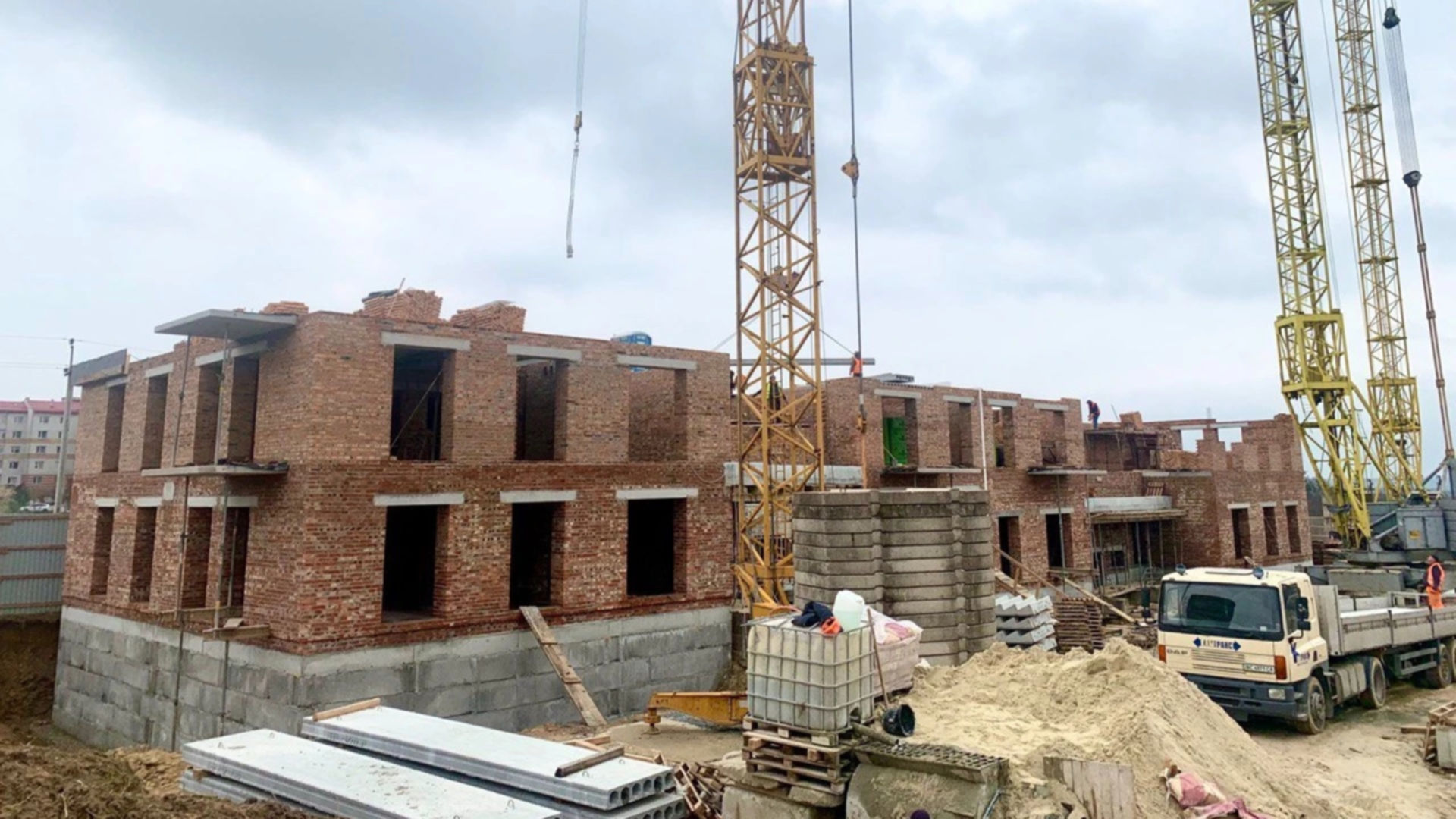

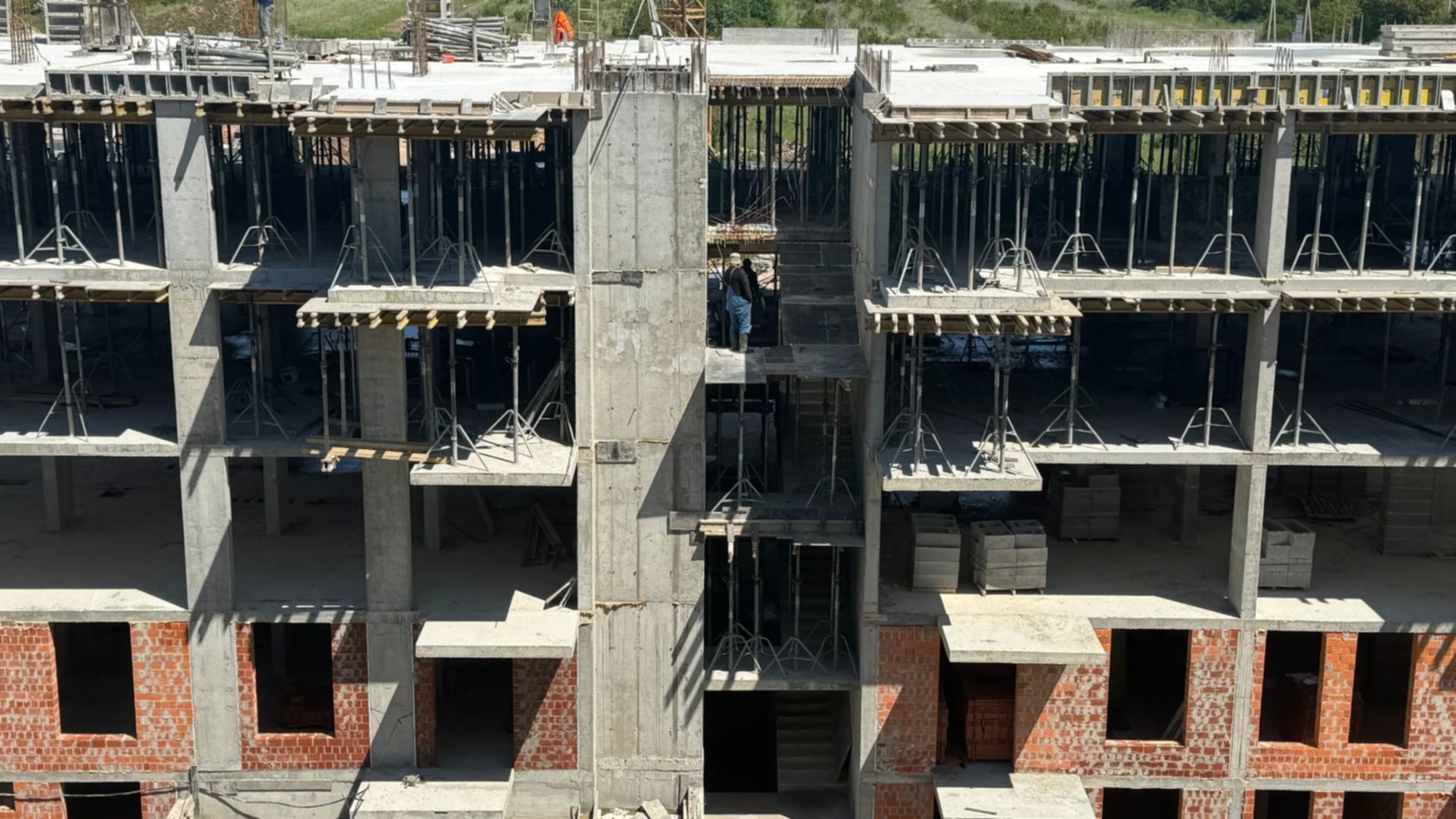

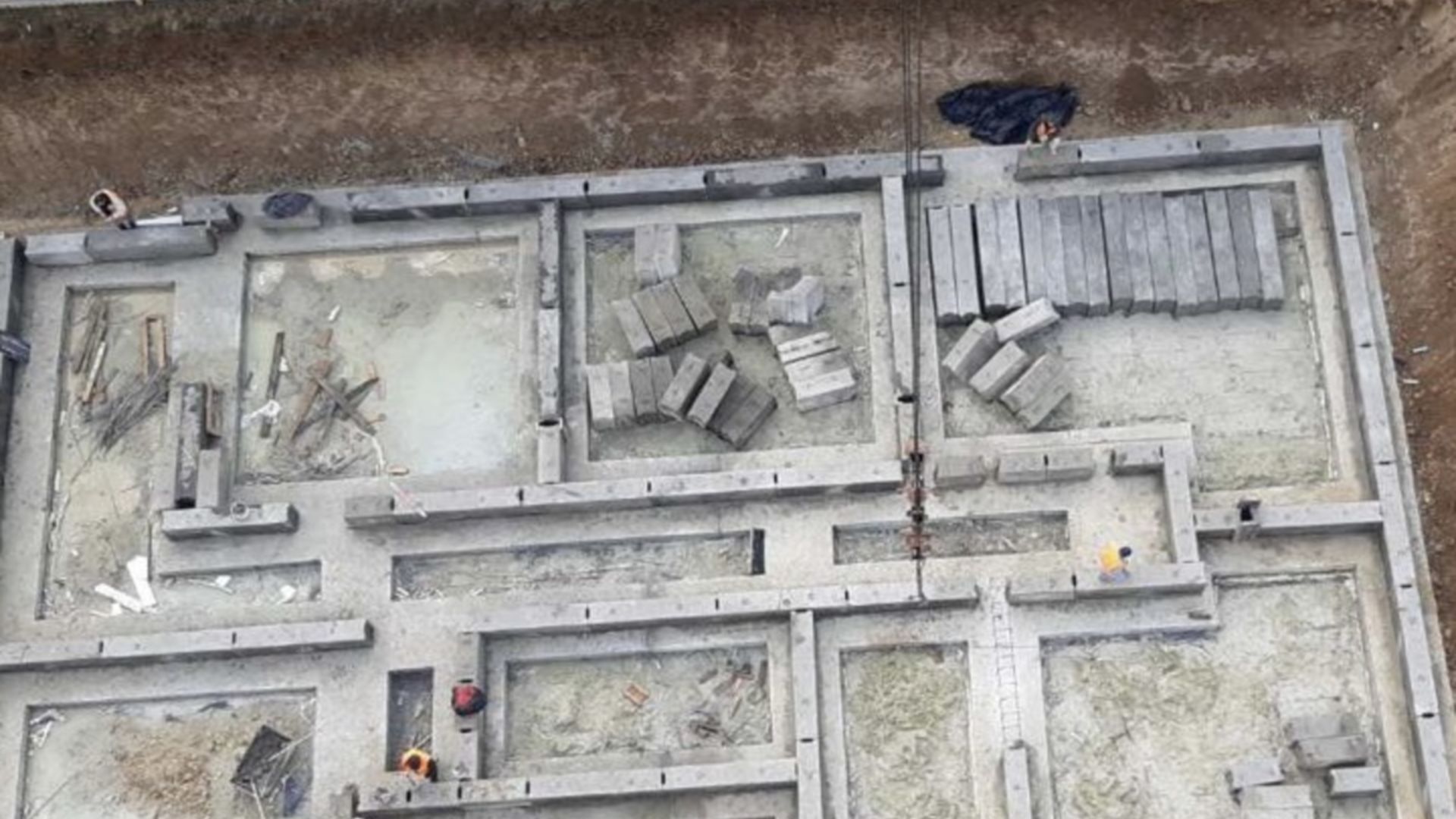

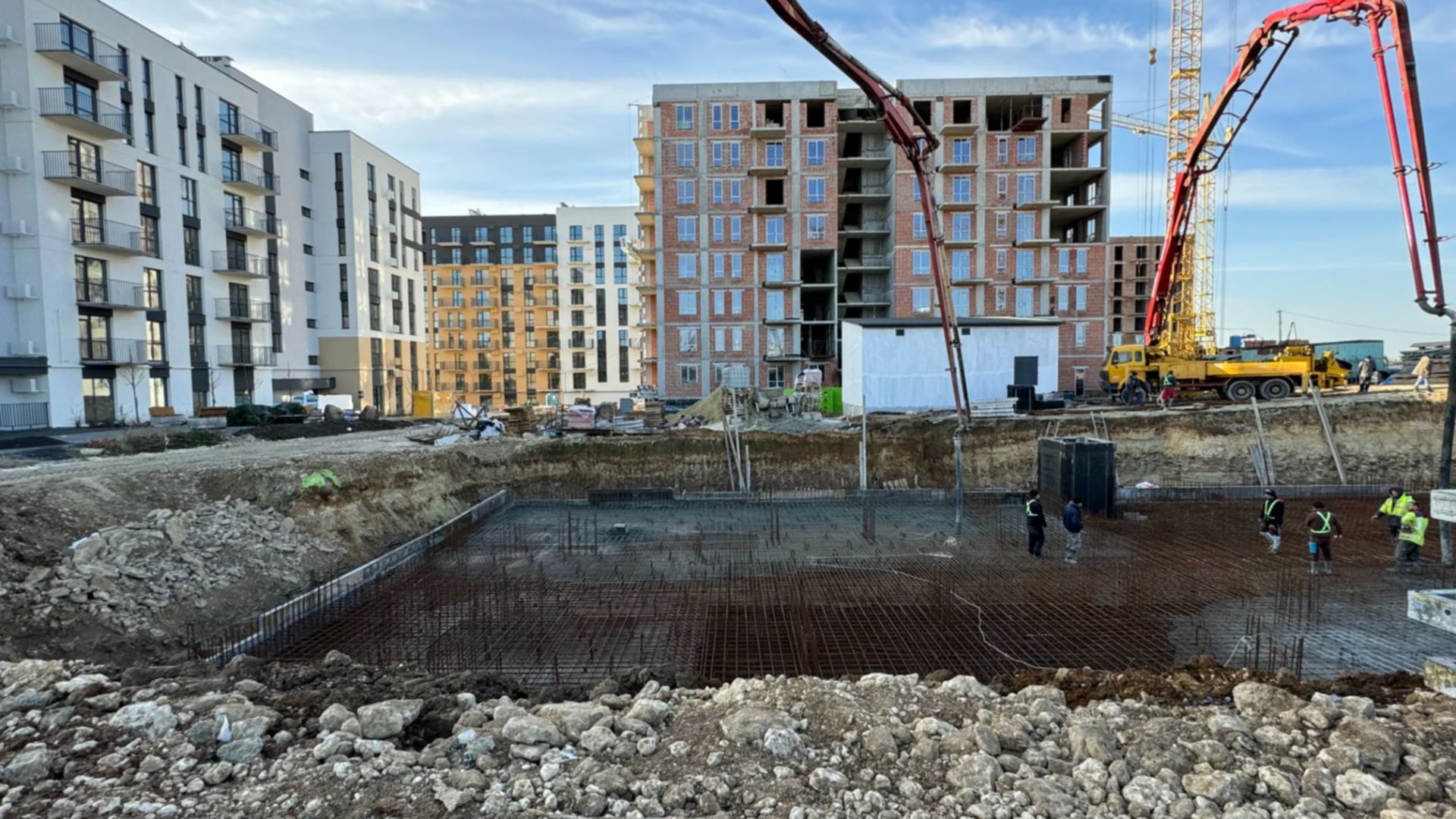

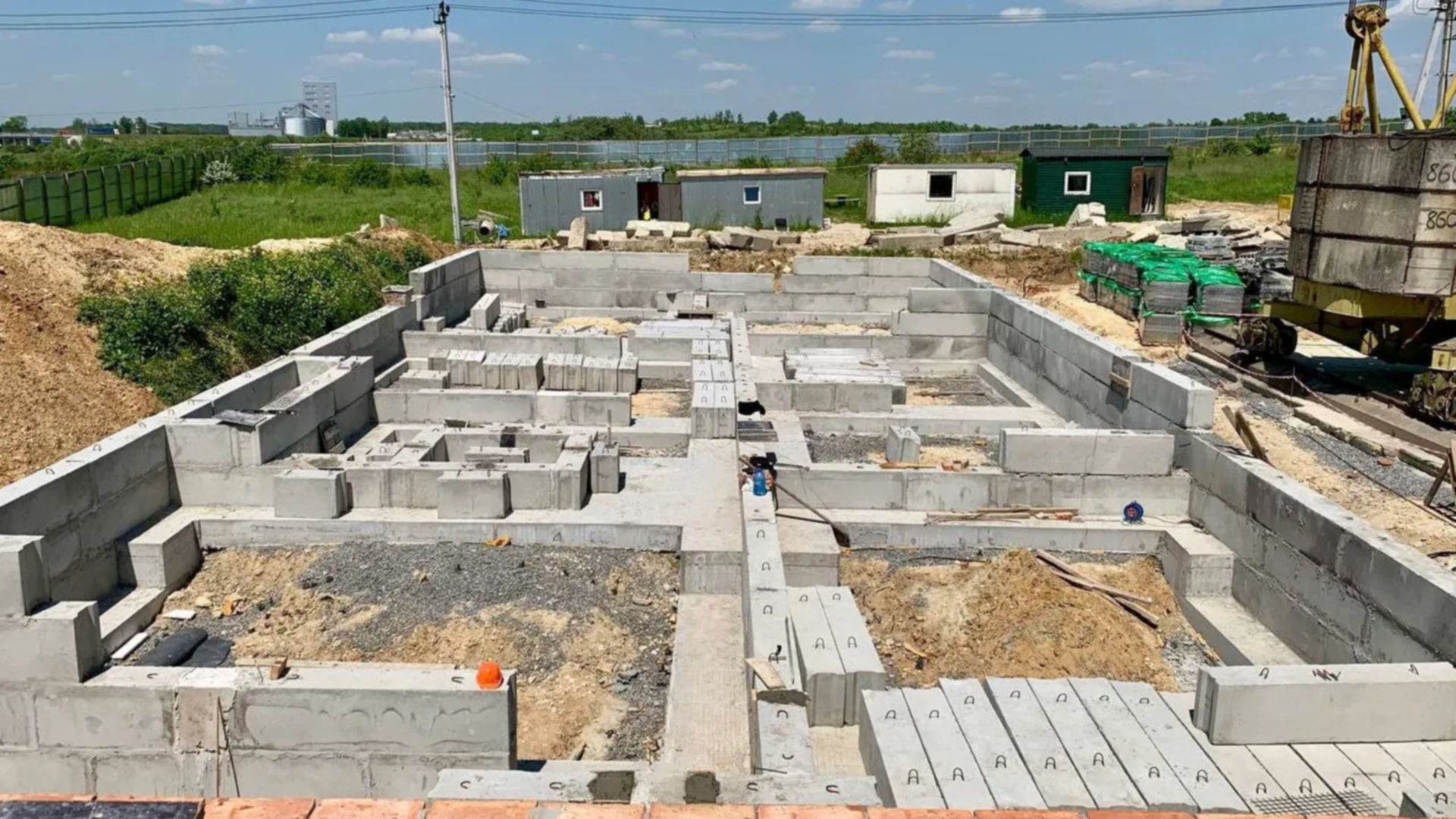

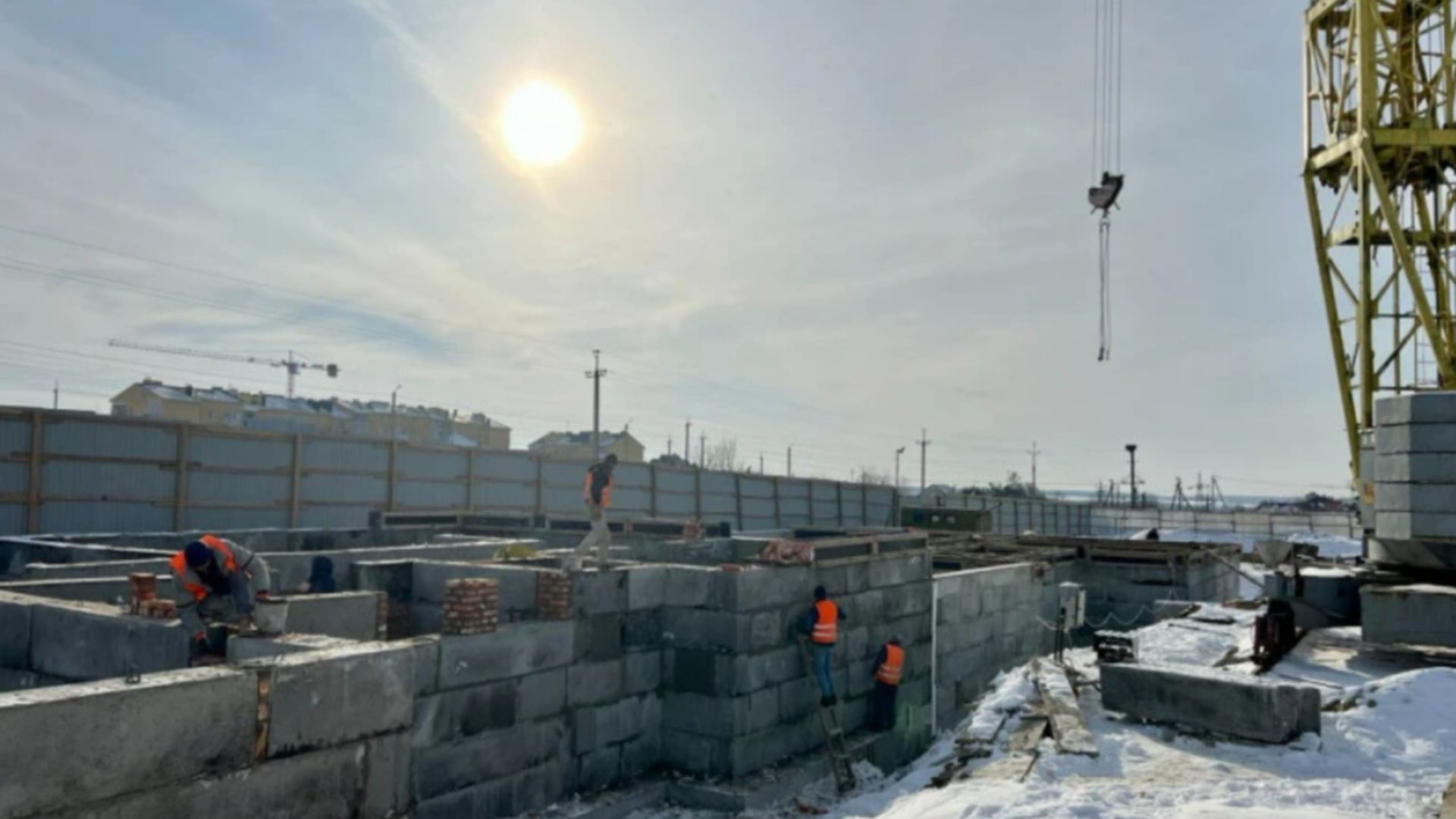

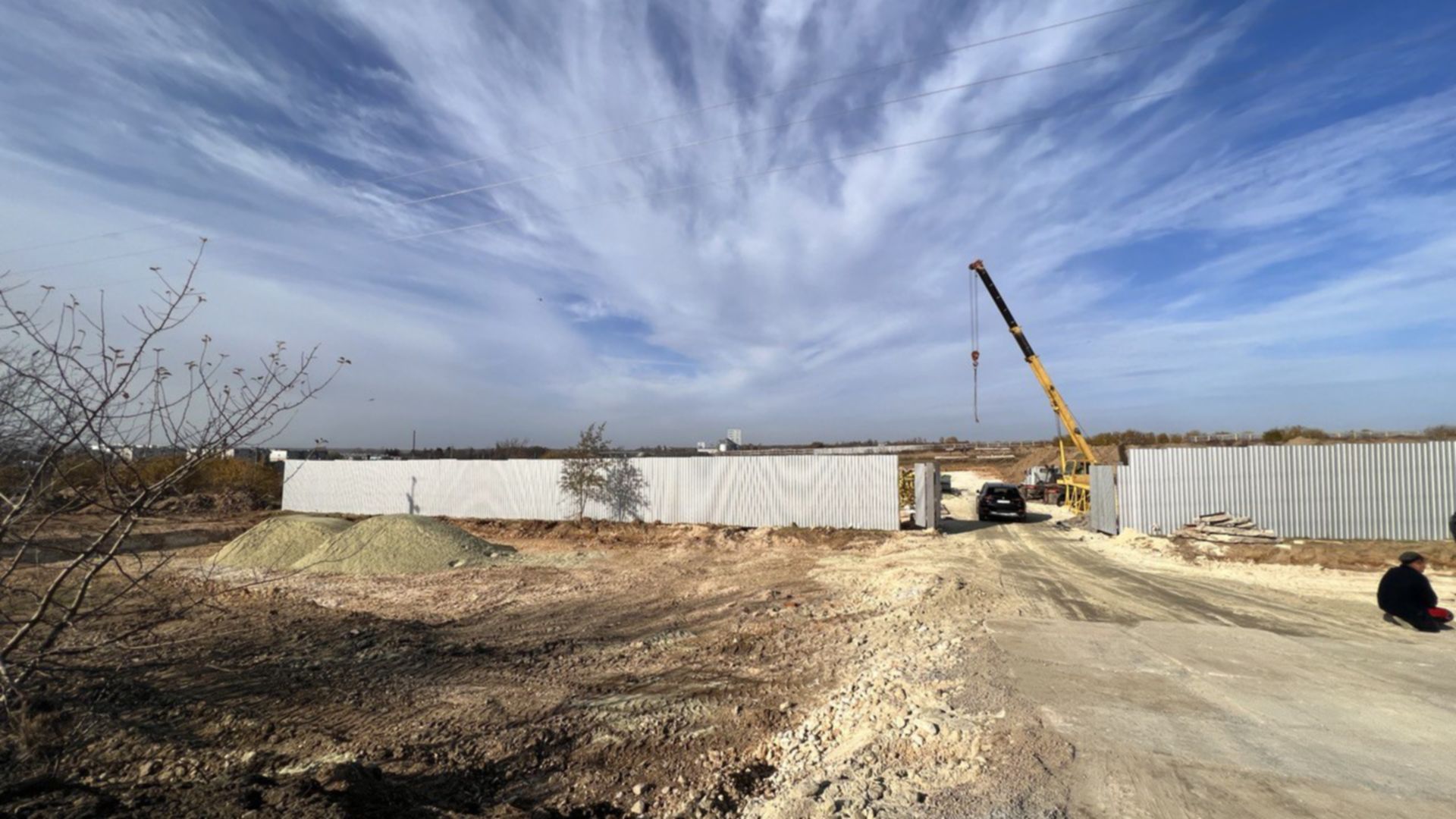

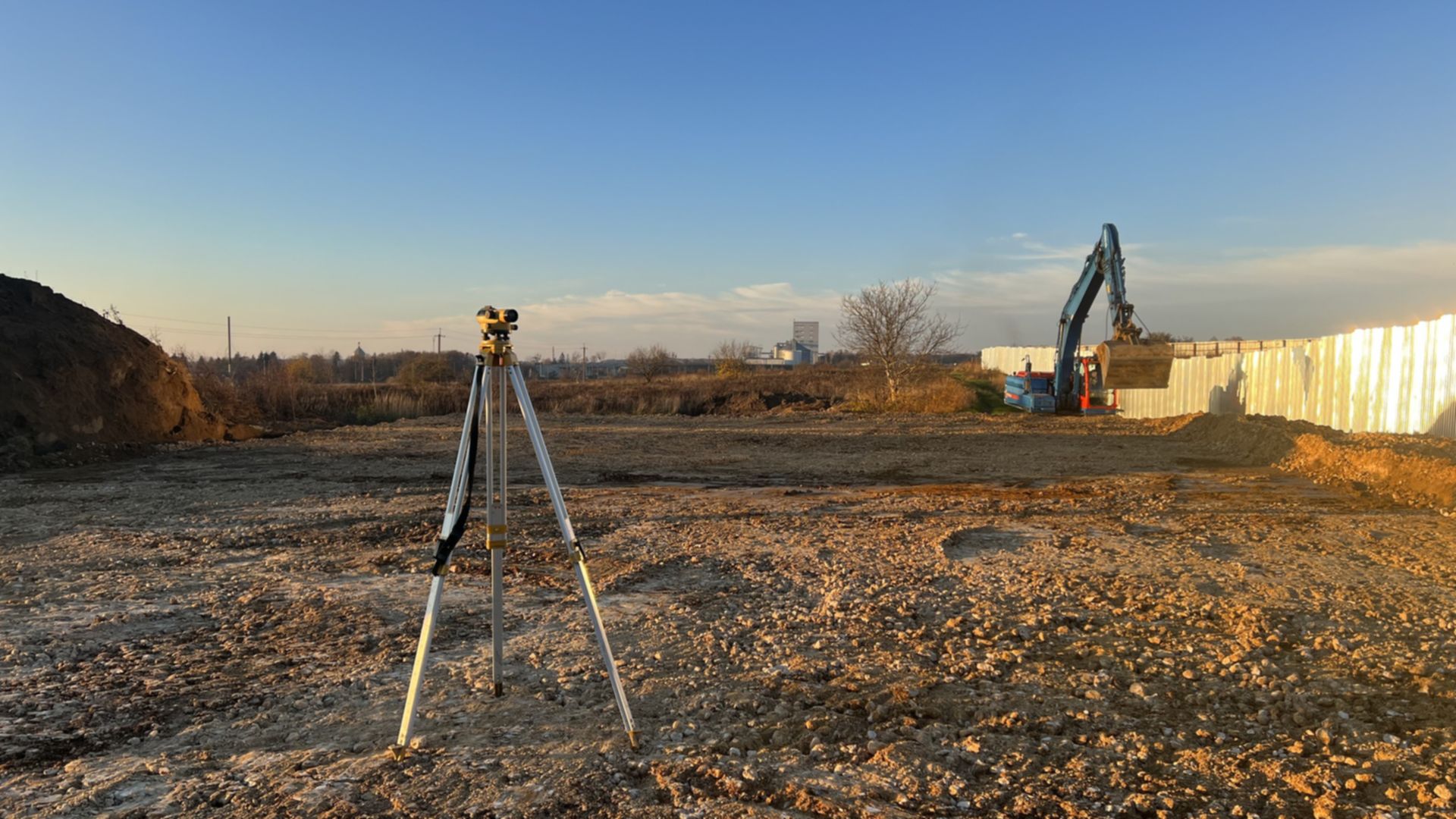

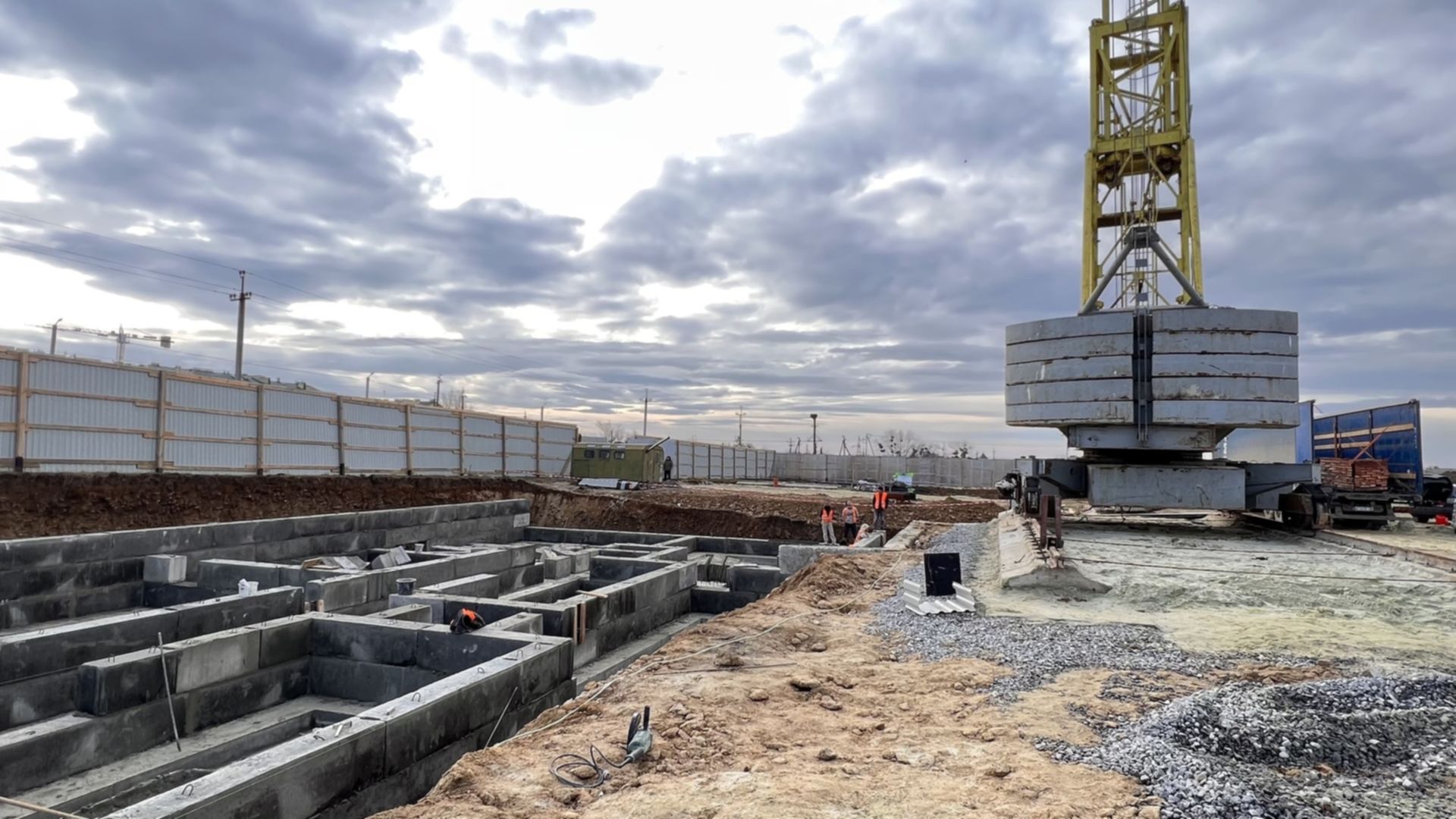

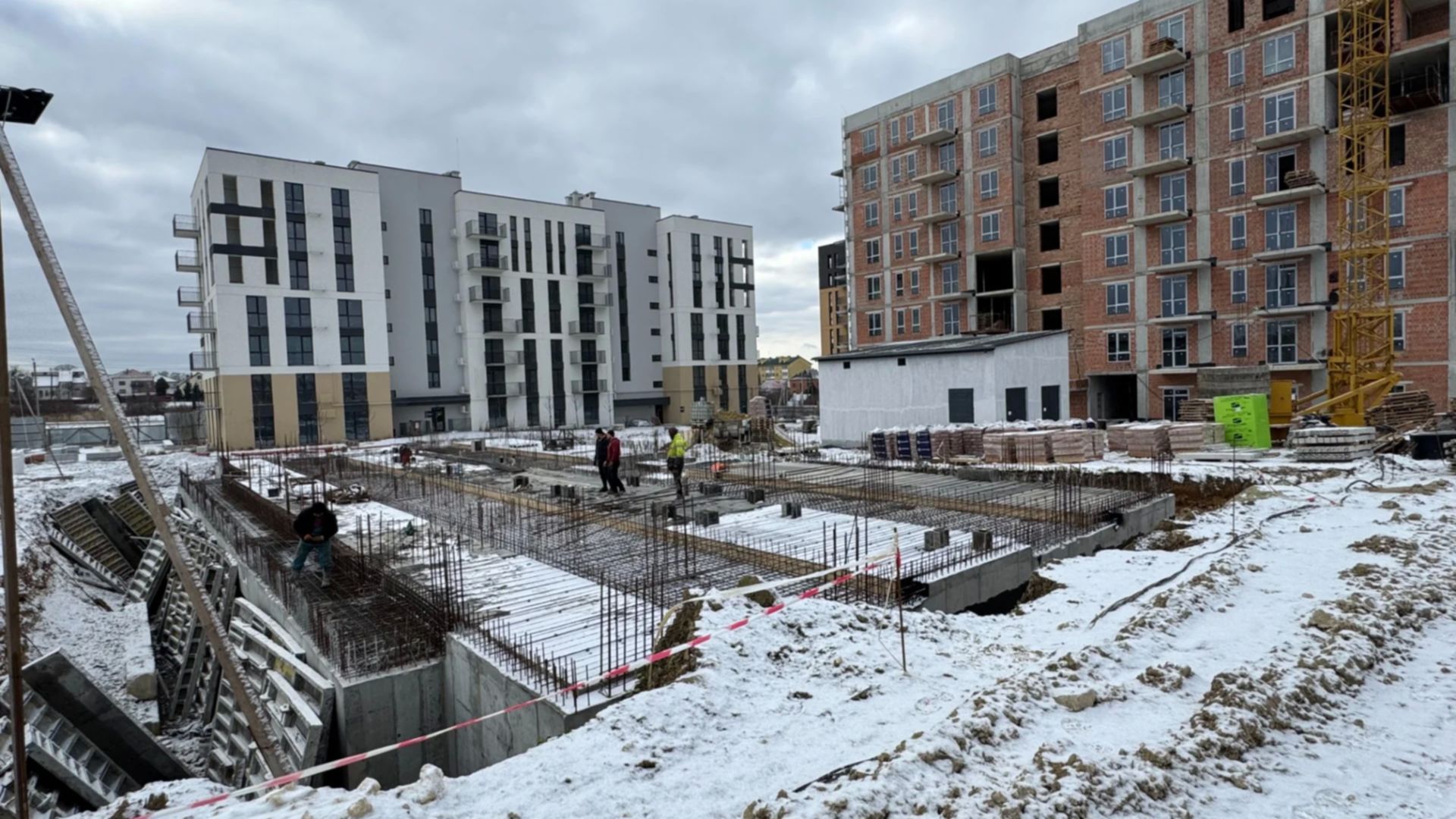

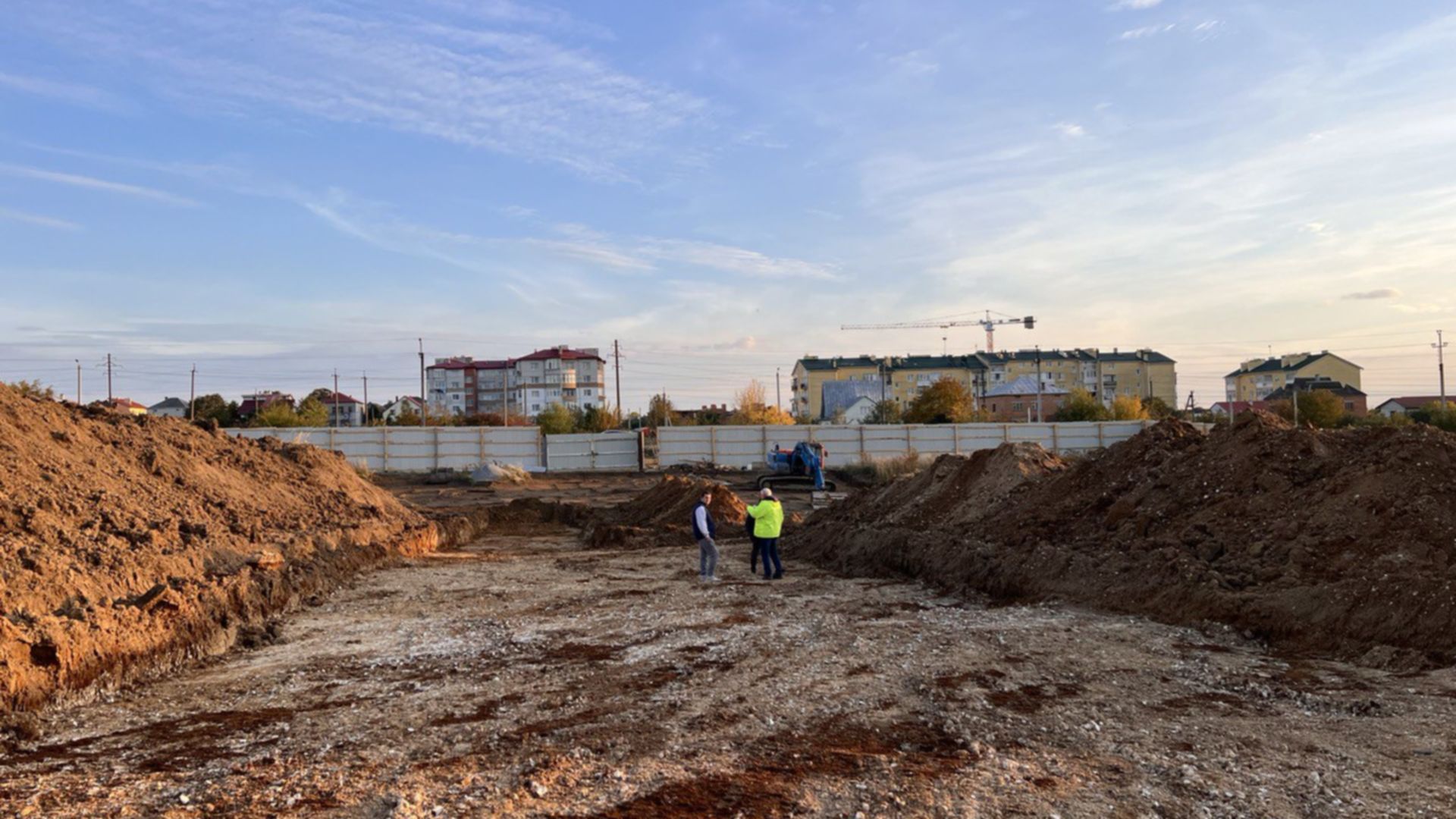

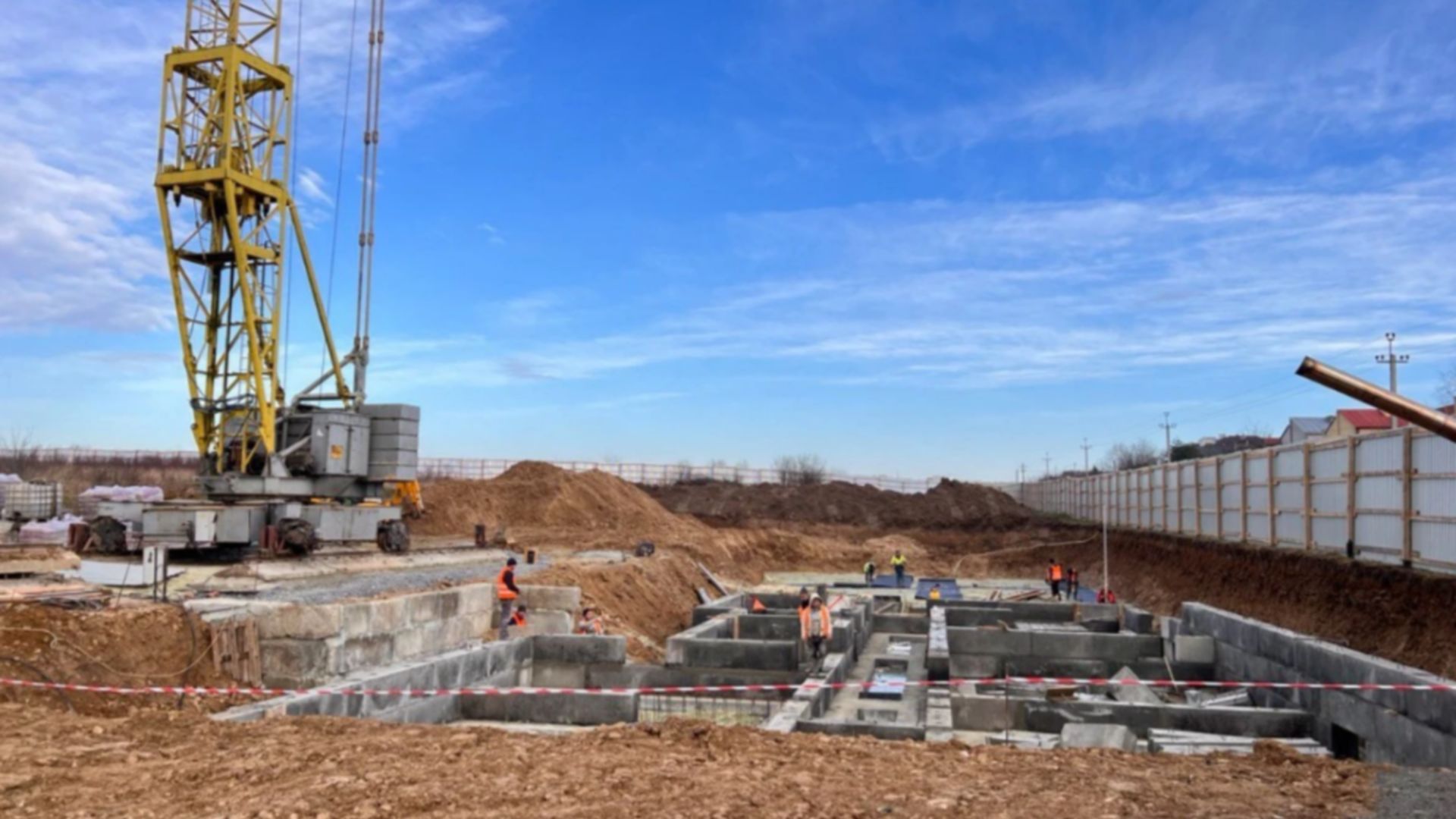

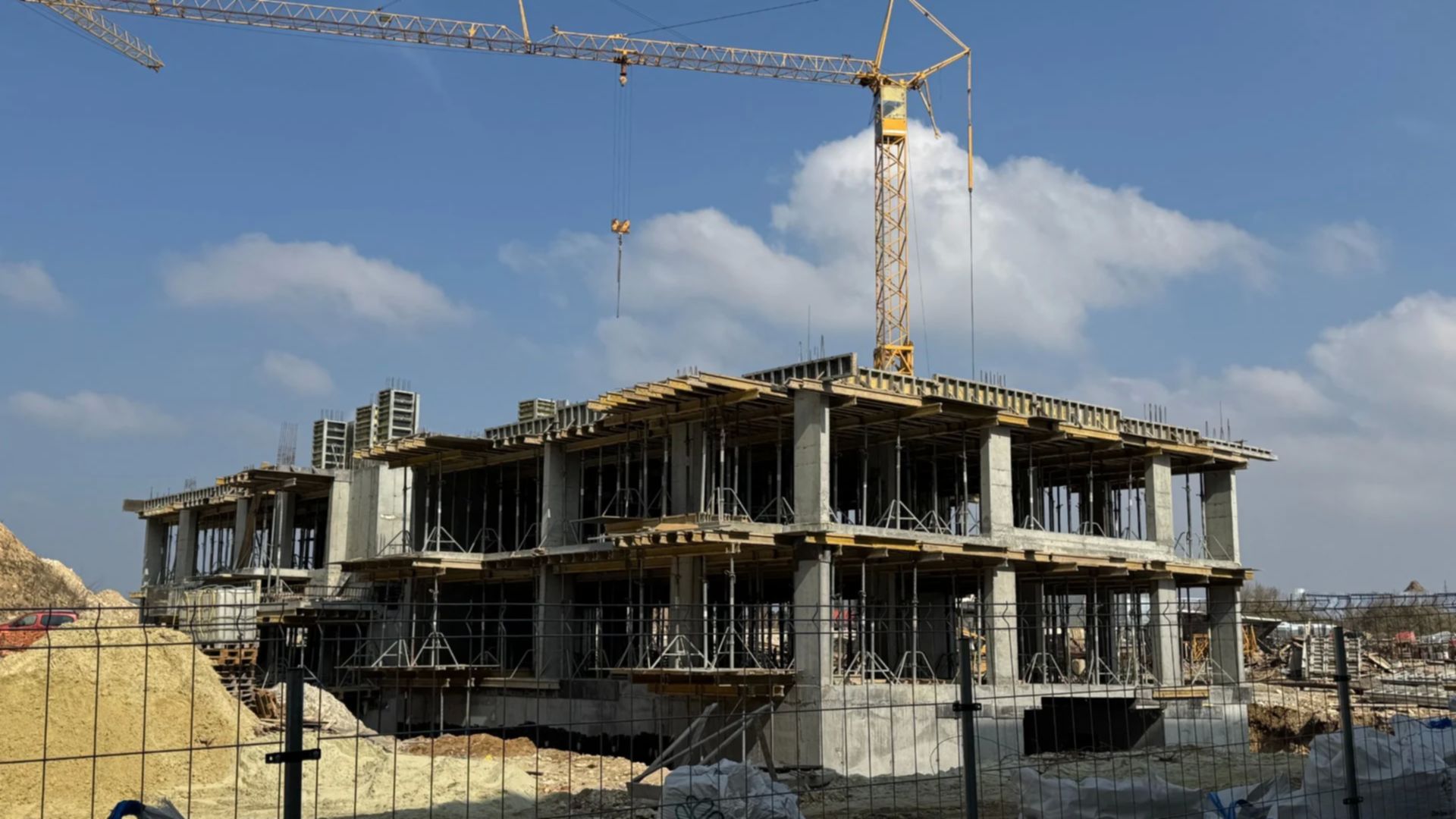

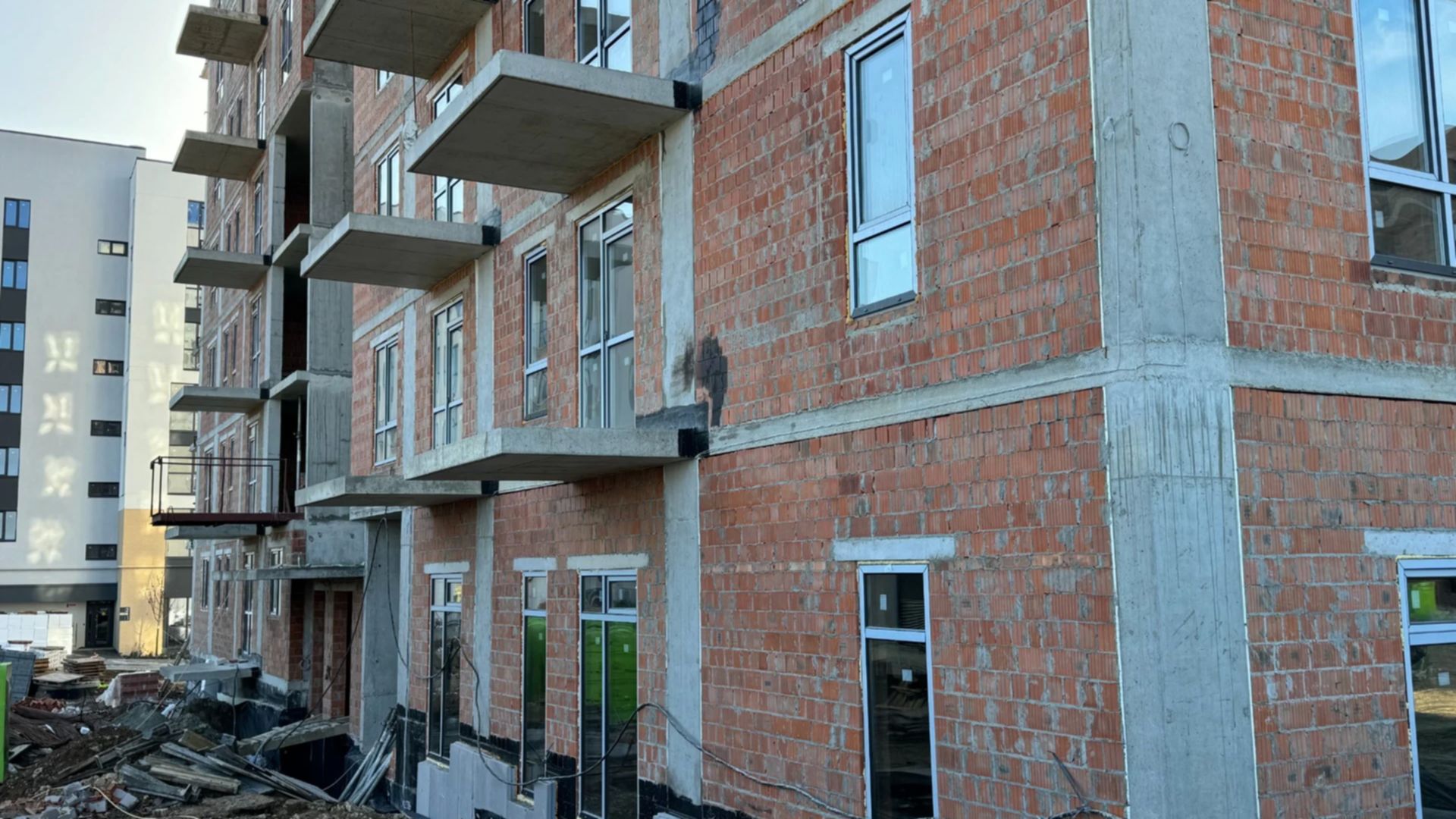

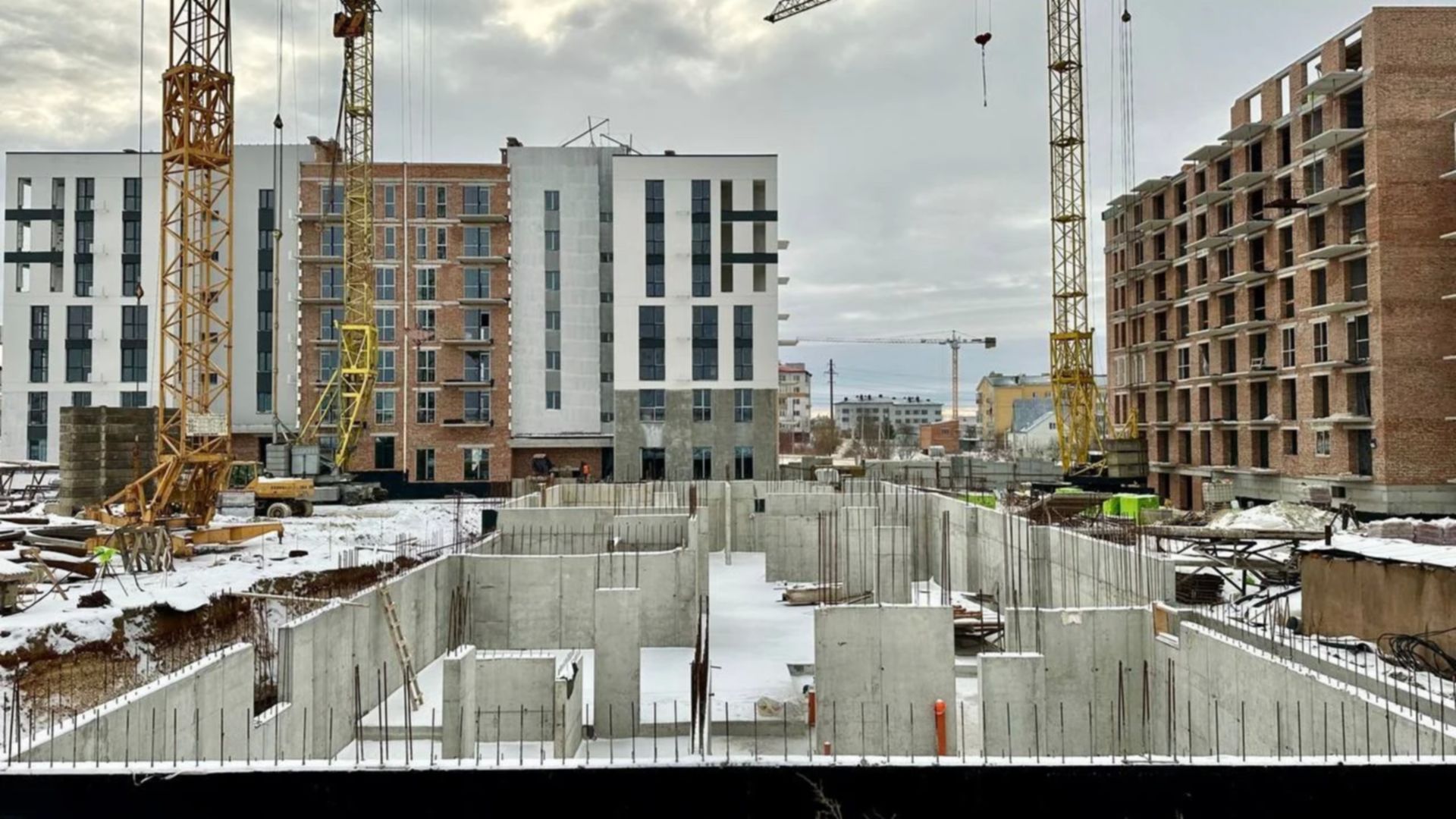

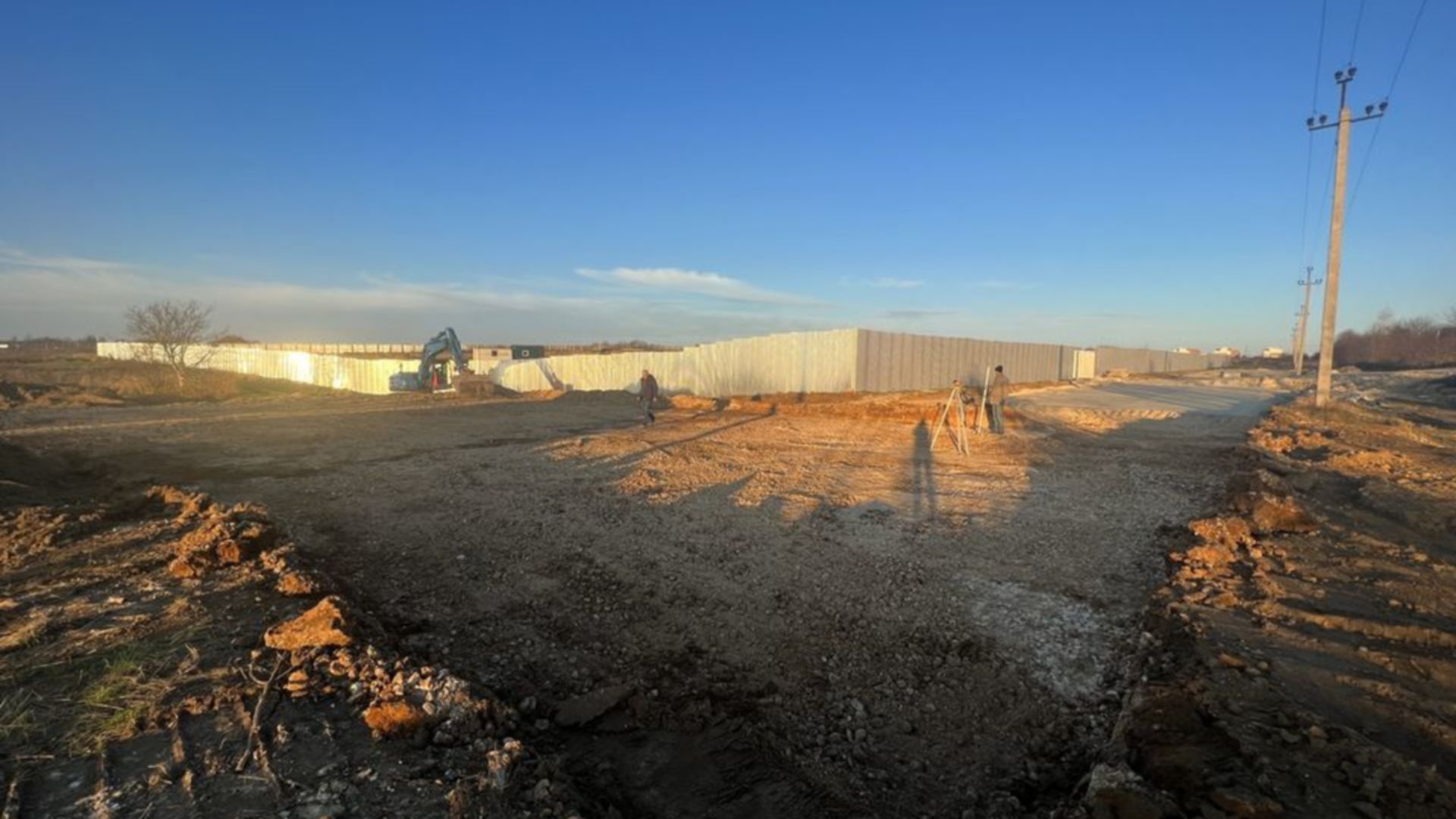

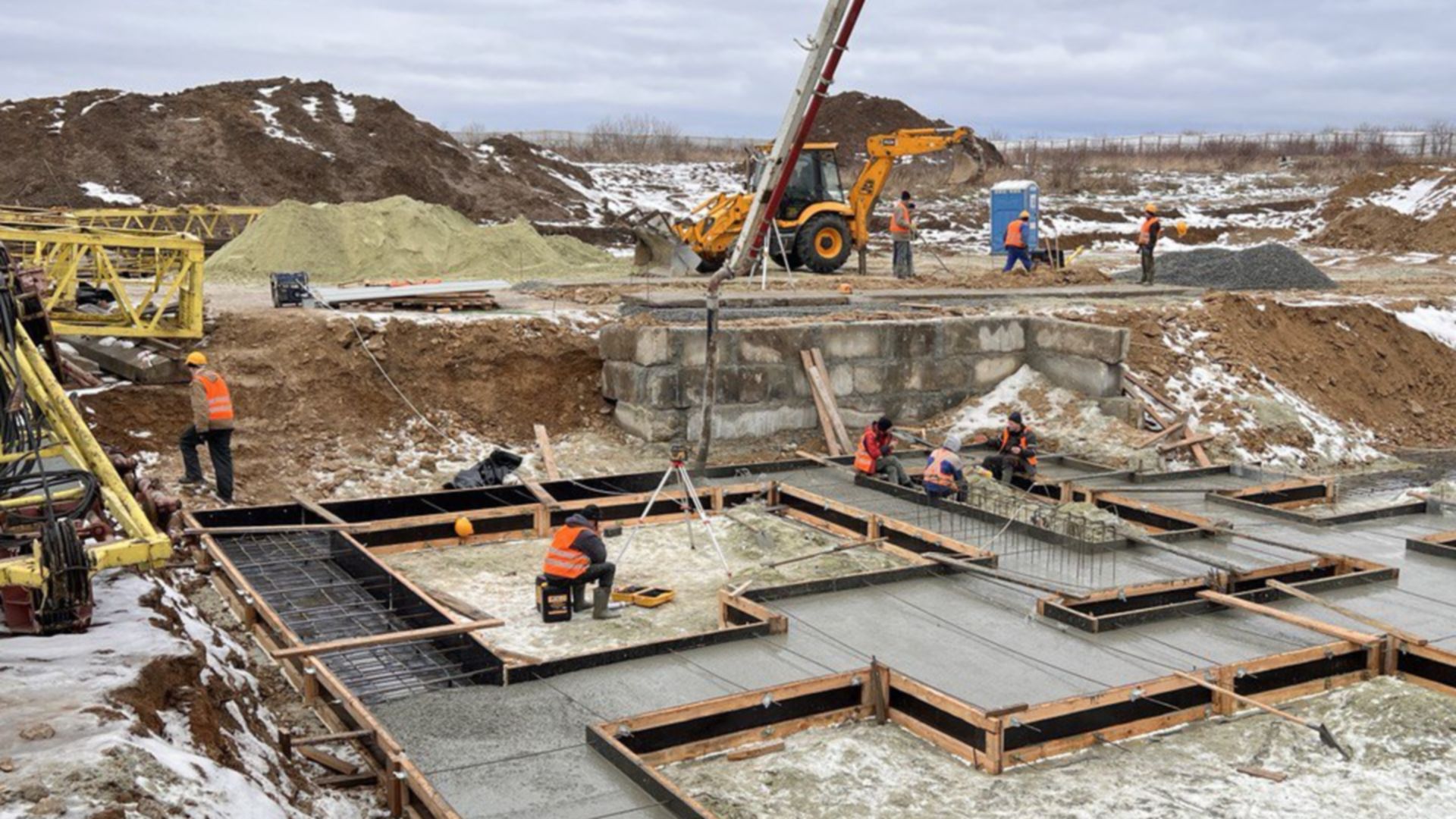

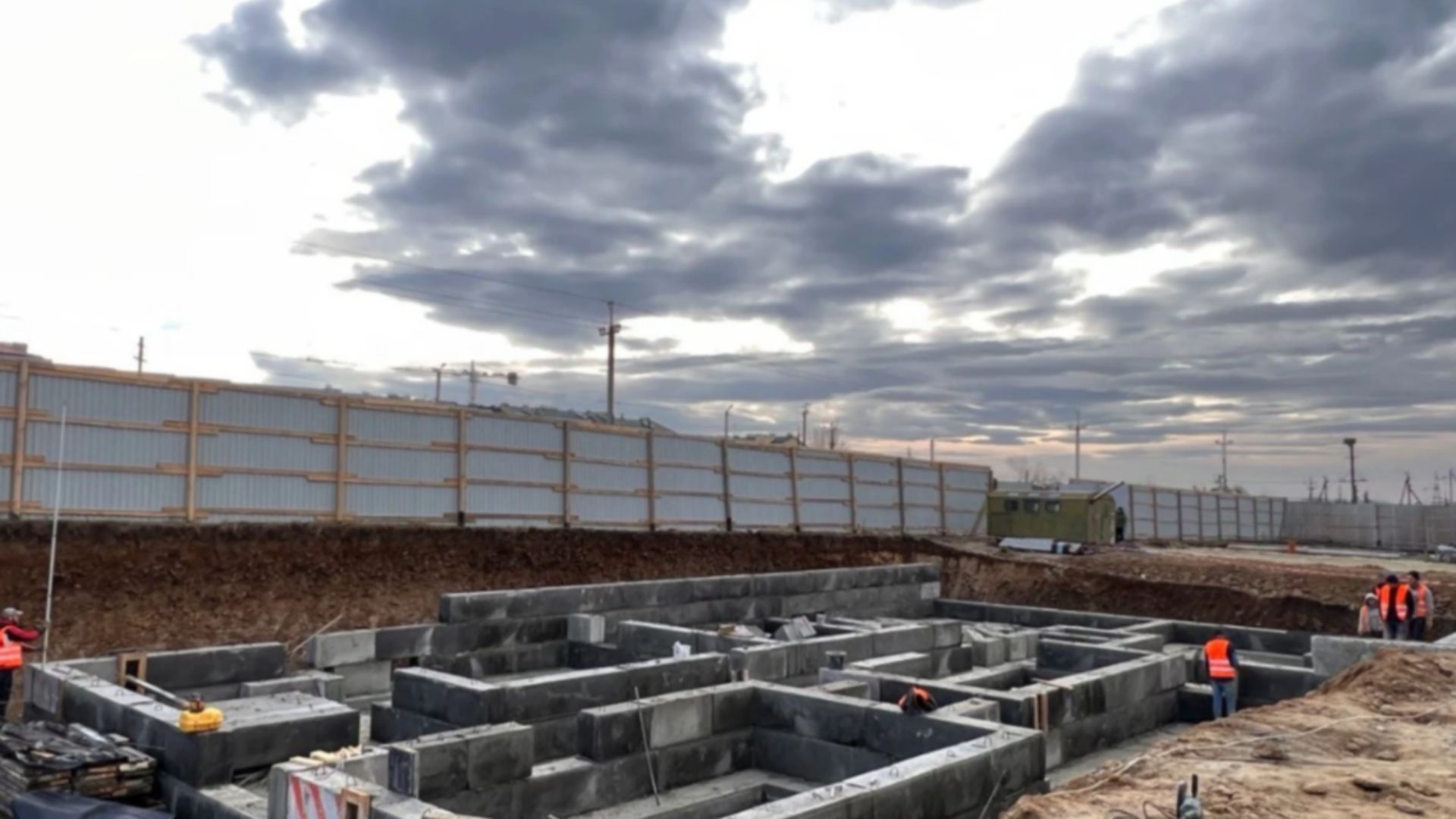

Секція 1, будинок 4
Технологія цегла
Зведення фундаменту
Дата здачі 4 кв. 2026

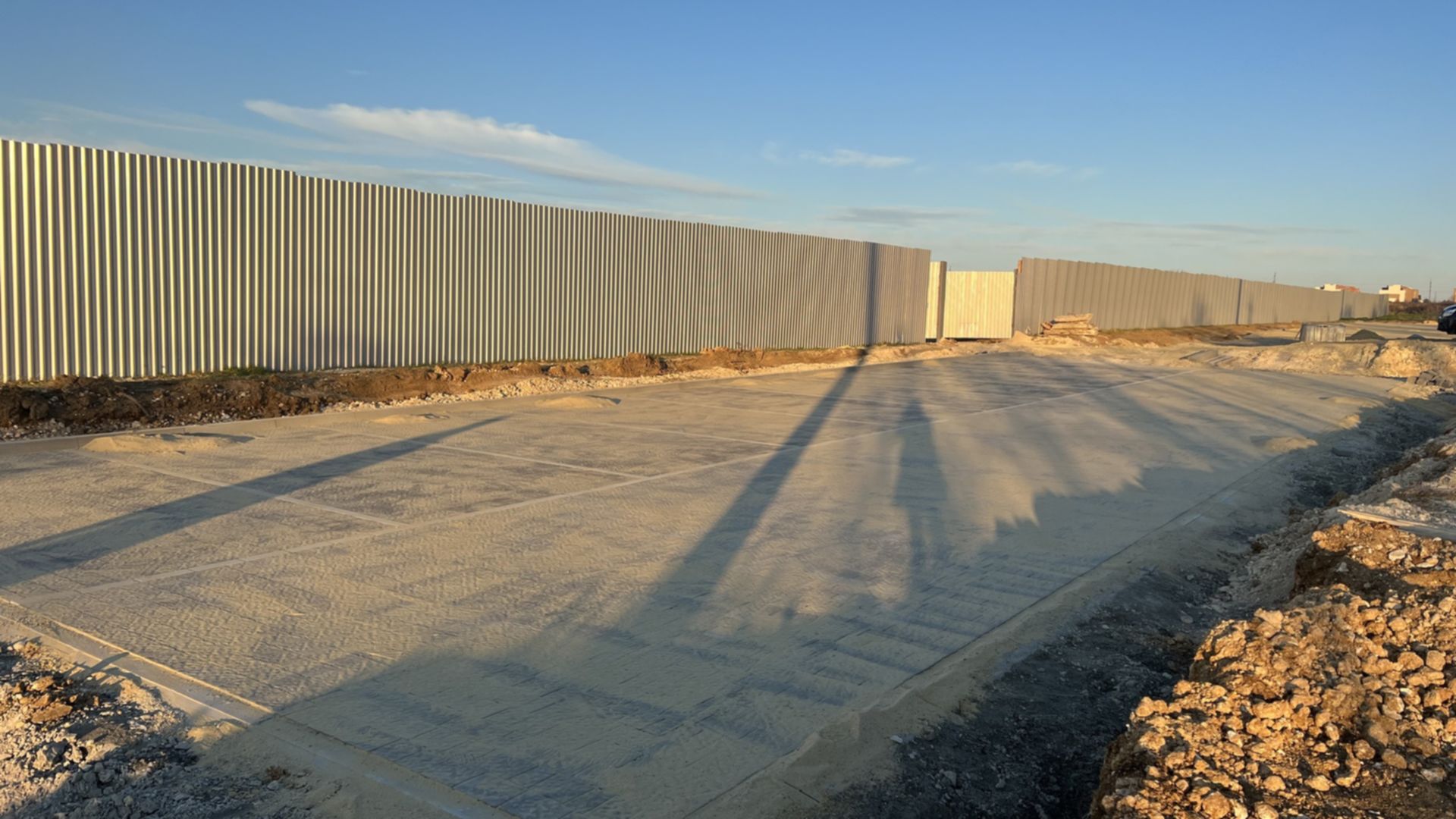

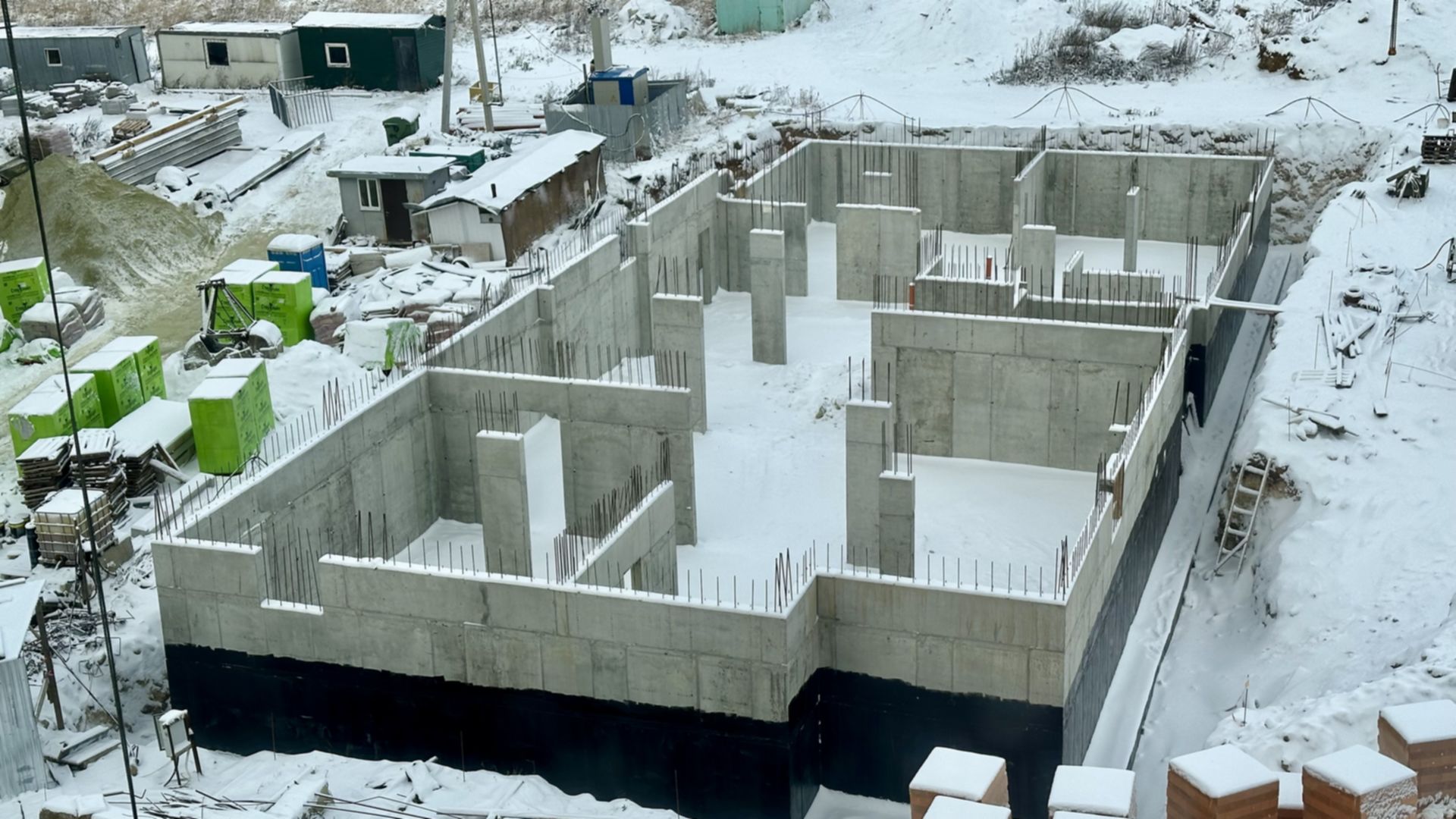

Пройдено 3 етапи з 10

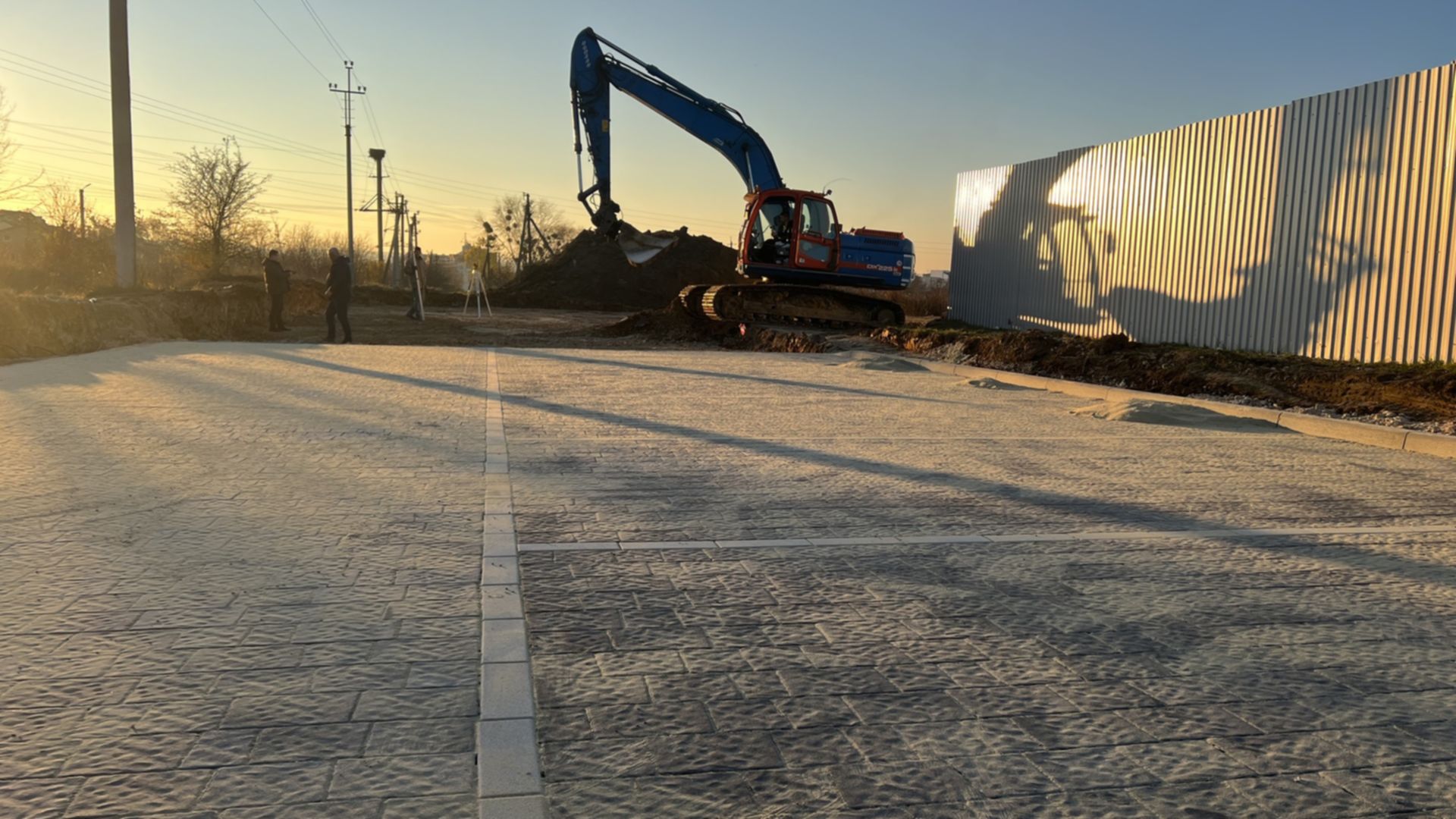

Умови купівлі
28 жовтня 2024 перевірено інформацію по умовах розтермінування
Розтермінування від забудовника
Розтермінування 0% до 2 років, перший внесок від 50%
Отримати консультацію
єОселя на готове житло
Недоступно
Кредитування
Недоступно
єВідновлення
Недоступно
Забудовник
Місто Комфорту
Відділ продажу працює
Пн-Пт · 10:00-18:00
Сб · 11:00-15:00
100%
Рейтинг забудовника від DIM.RIAПрацює з DIM.RIA більше 5 років |
У забудовника 8 ЖК |
Акції від забудовників Львівської області
До кінця акції 41 день
ЖК Auroom Air
Перший внесок: 90-100 % кешбек 40 $/м² 70-85 % – кешбек 20 $/м² 55-65 % – кешбек 10 $/м².
До кінця акції 11 днів
ЖК PERFECT LIFE
Знижка -7% на квартири, паркінги та комори.
До кінця акції 10 днів
ЖК SILENT PARK
Знижка 11% для ЗСУ та їх сімей, мешканців ТОТ та 13% для тих хто втратив житло.
До кінця акції 11 днів
ЖК HYGGE lux
Знижка -7% на квартири, паркінги та комори.
Вам також будуть цікаві
В Пустомитах
7Нові пропозиції
