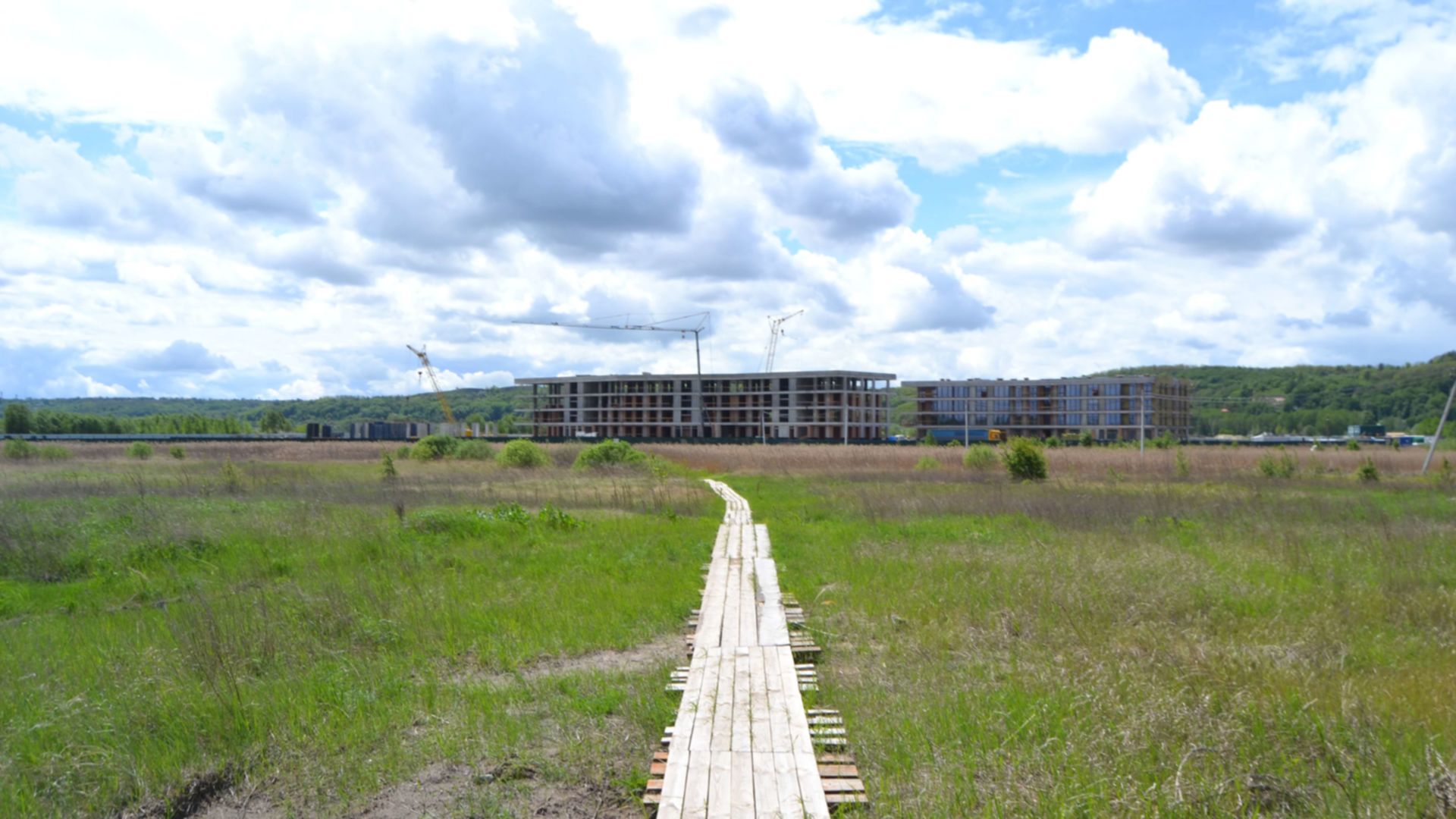

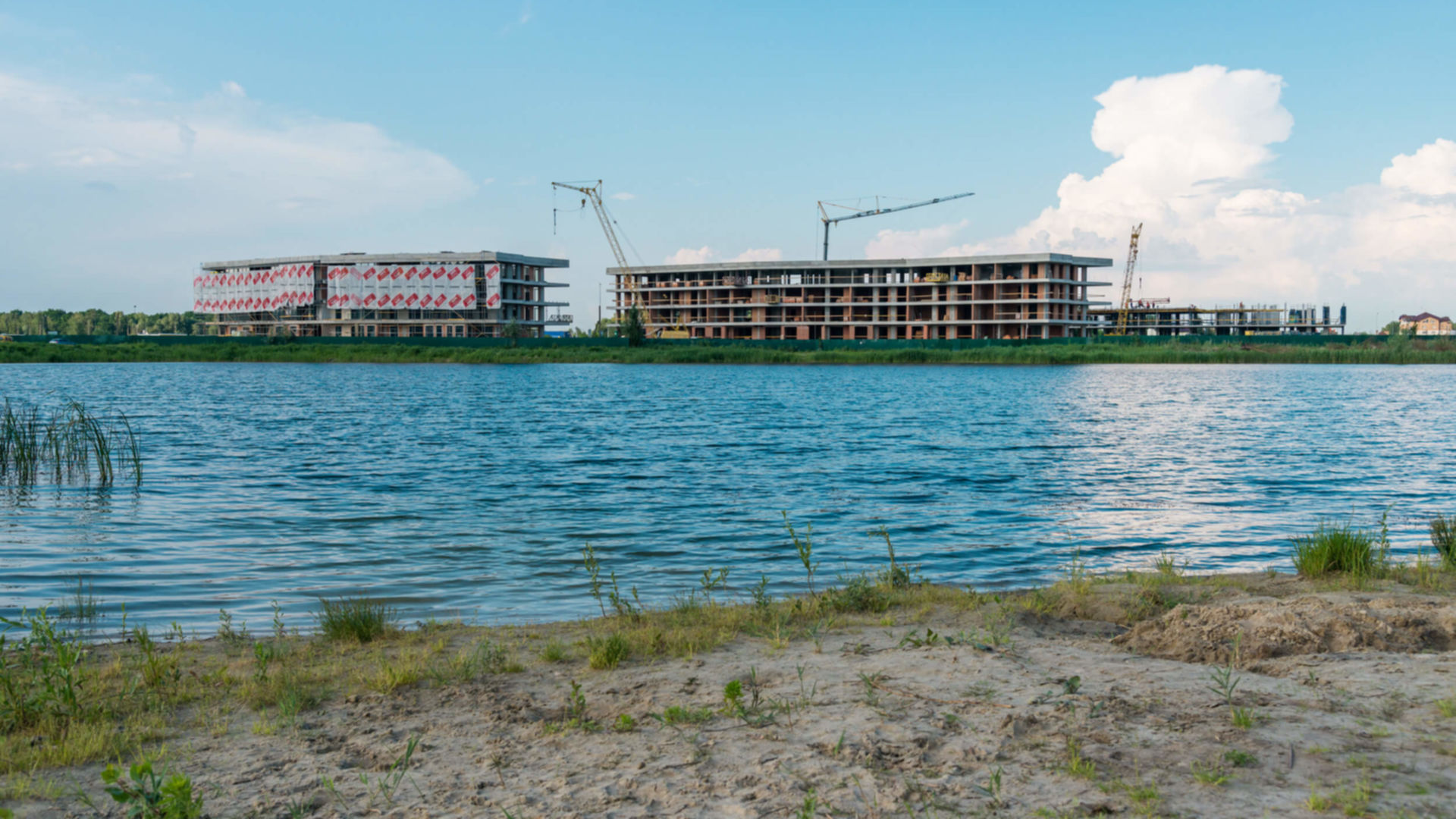

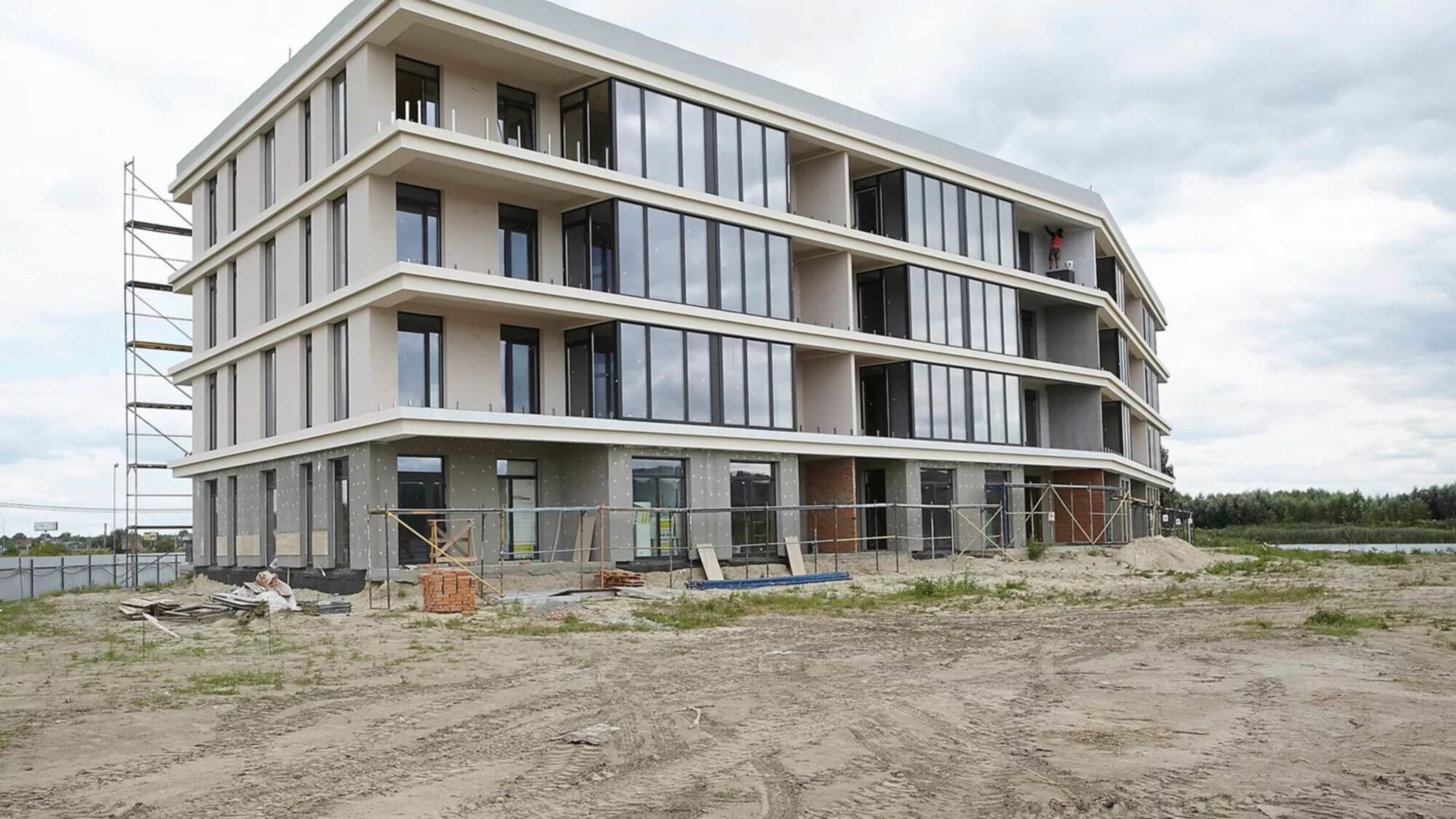

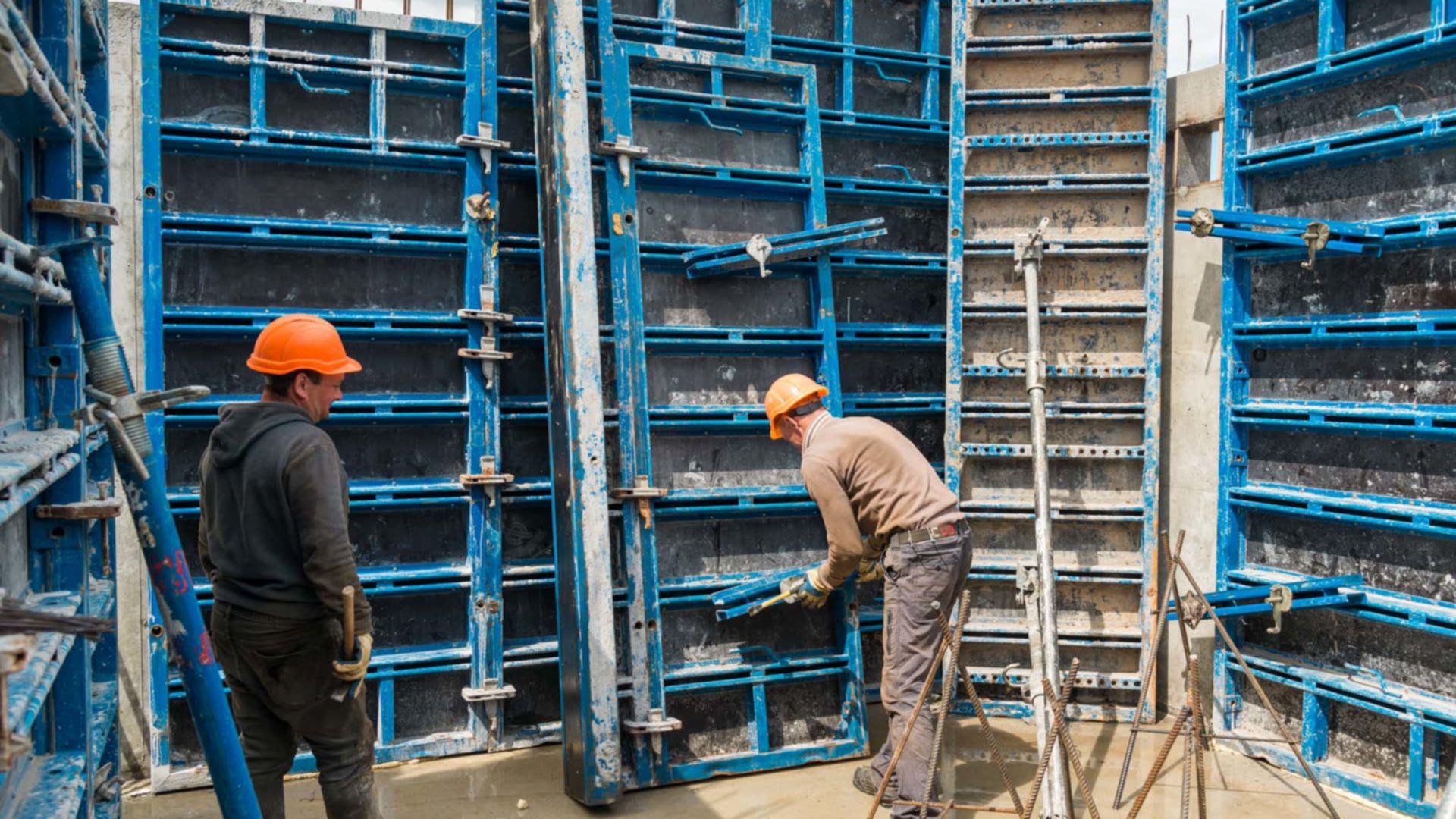

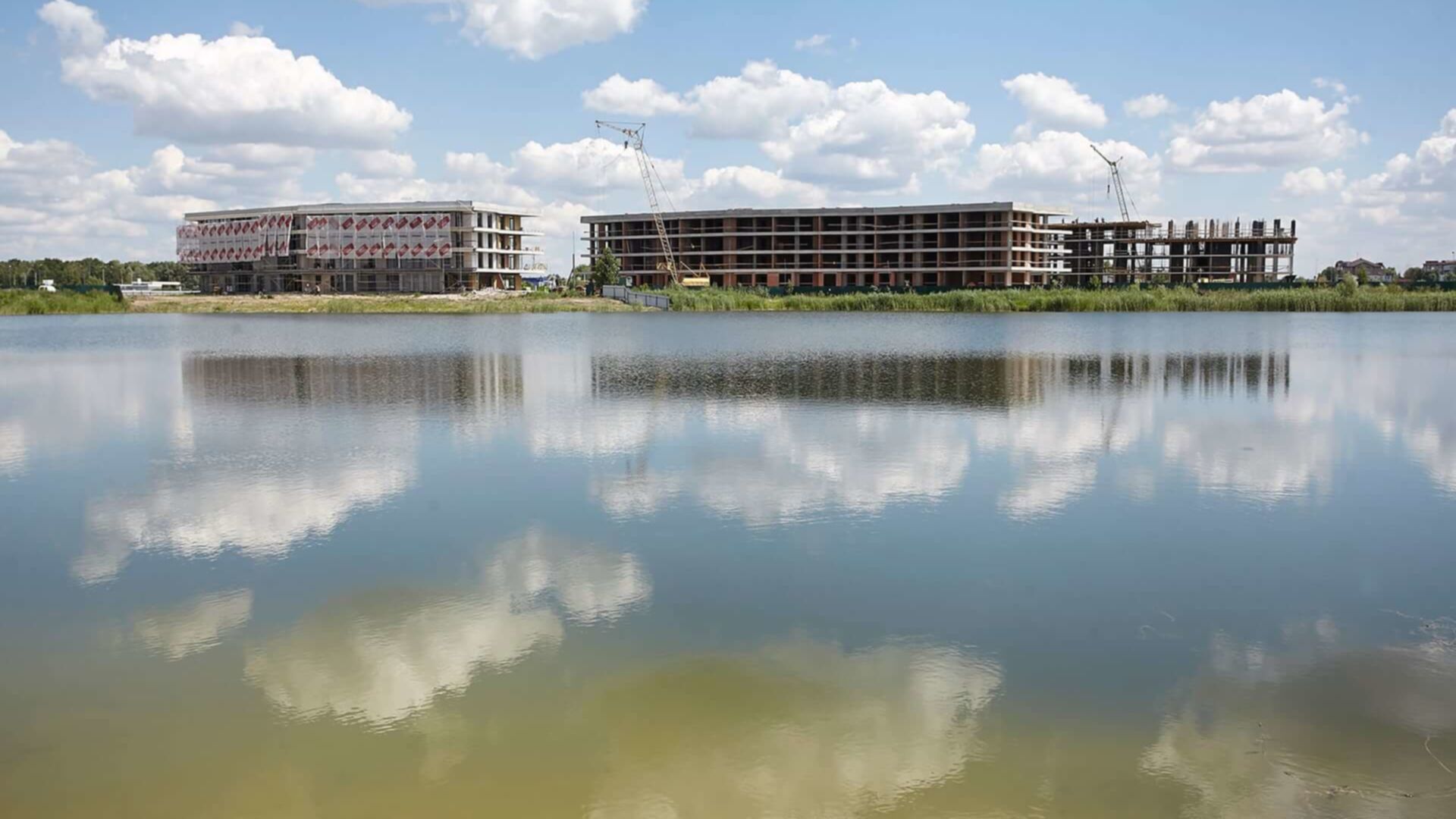

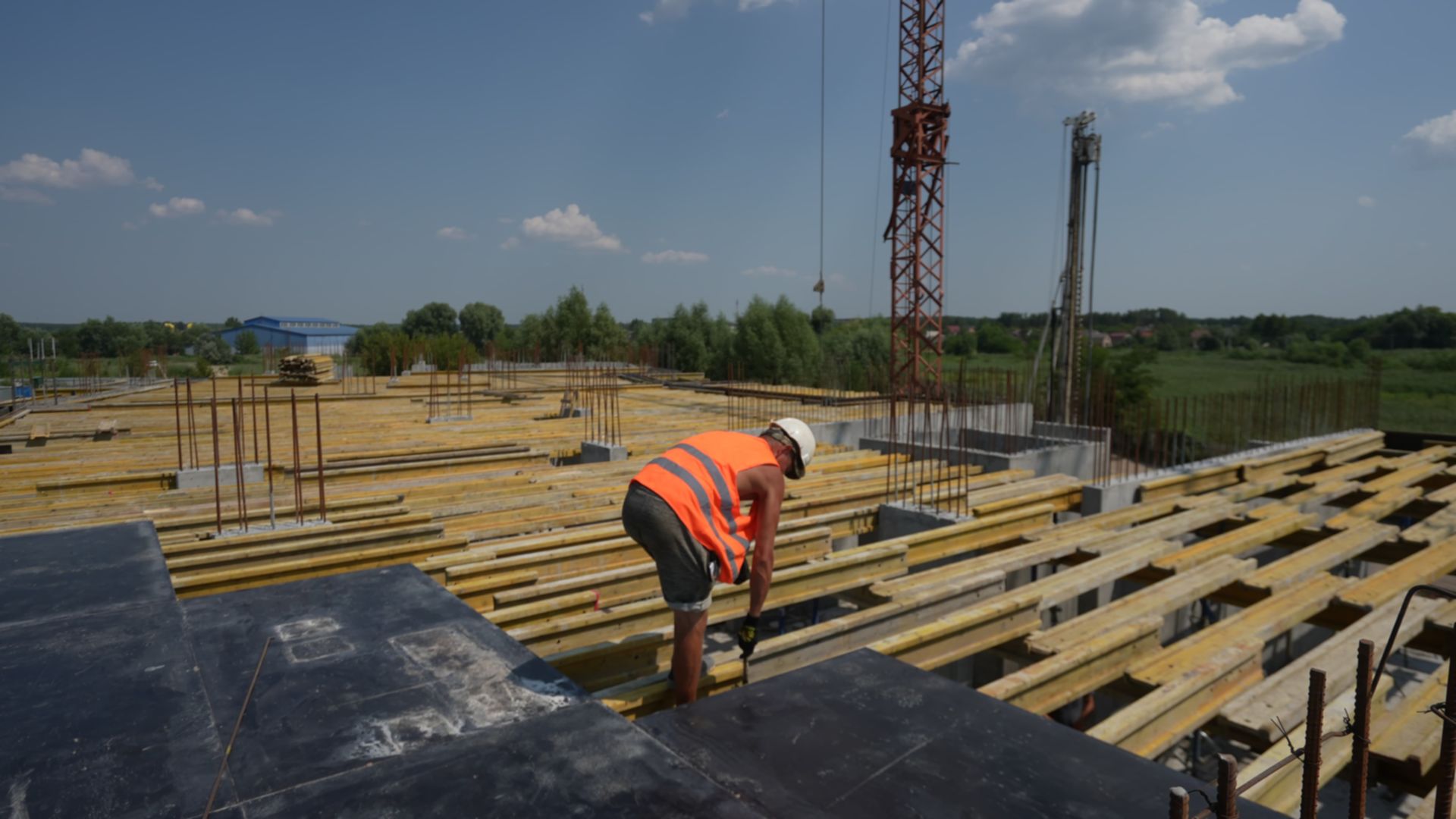

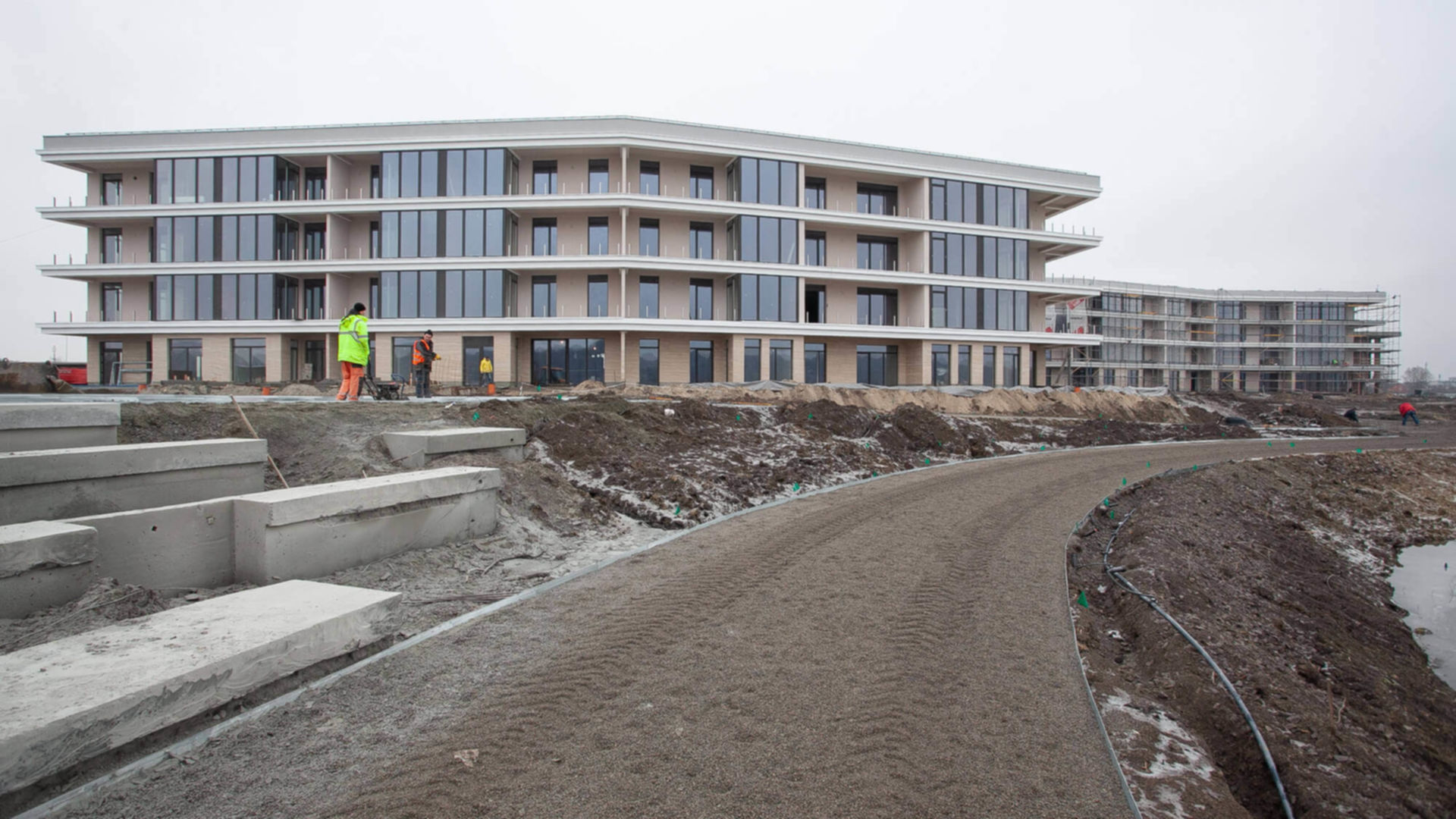

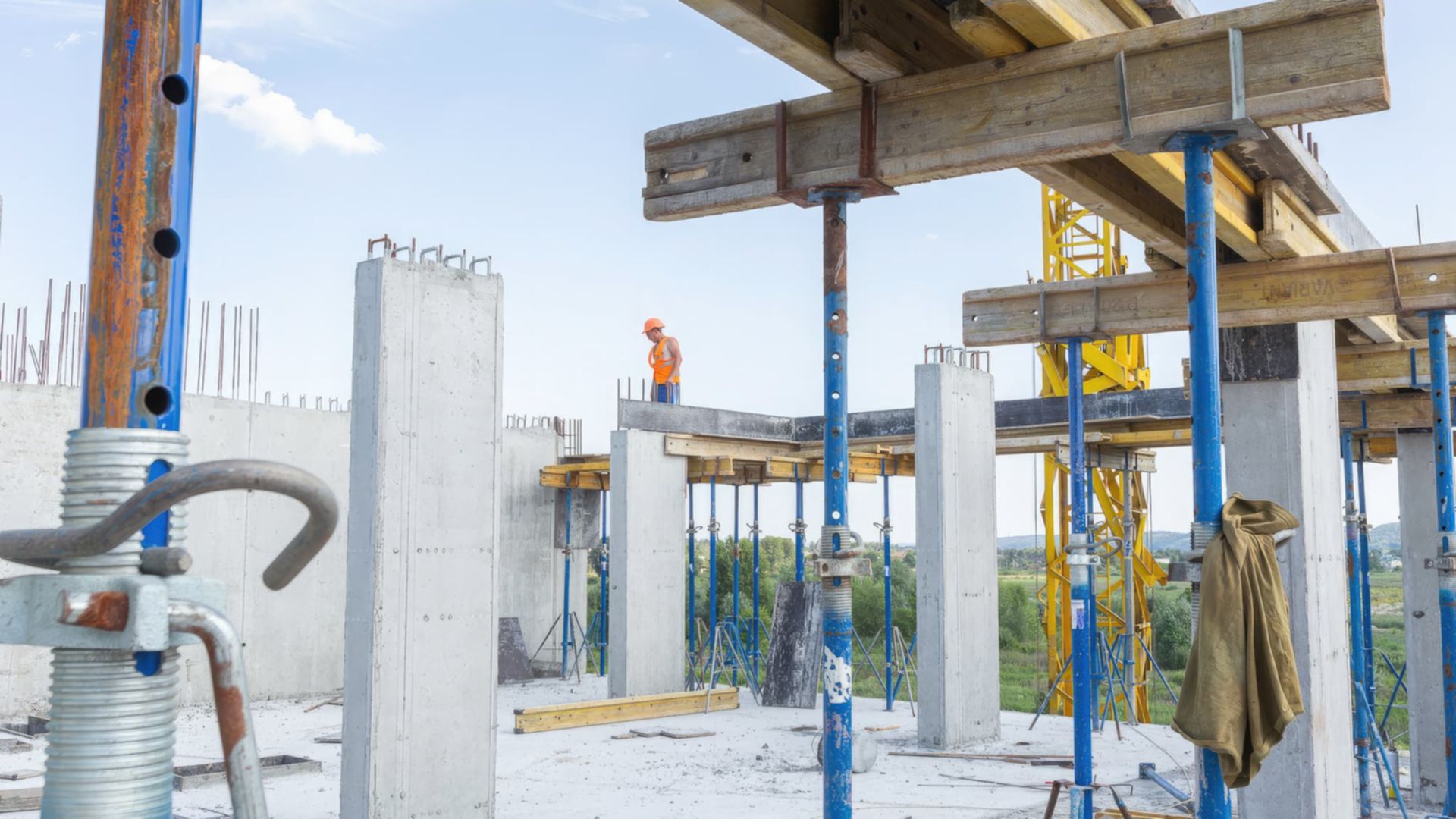

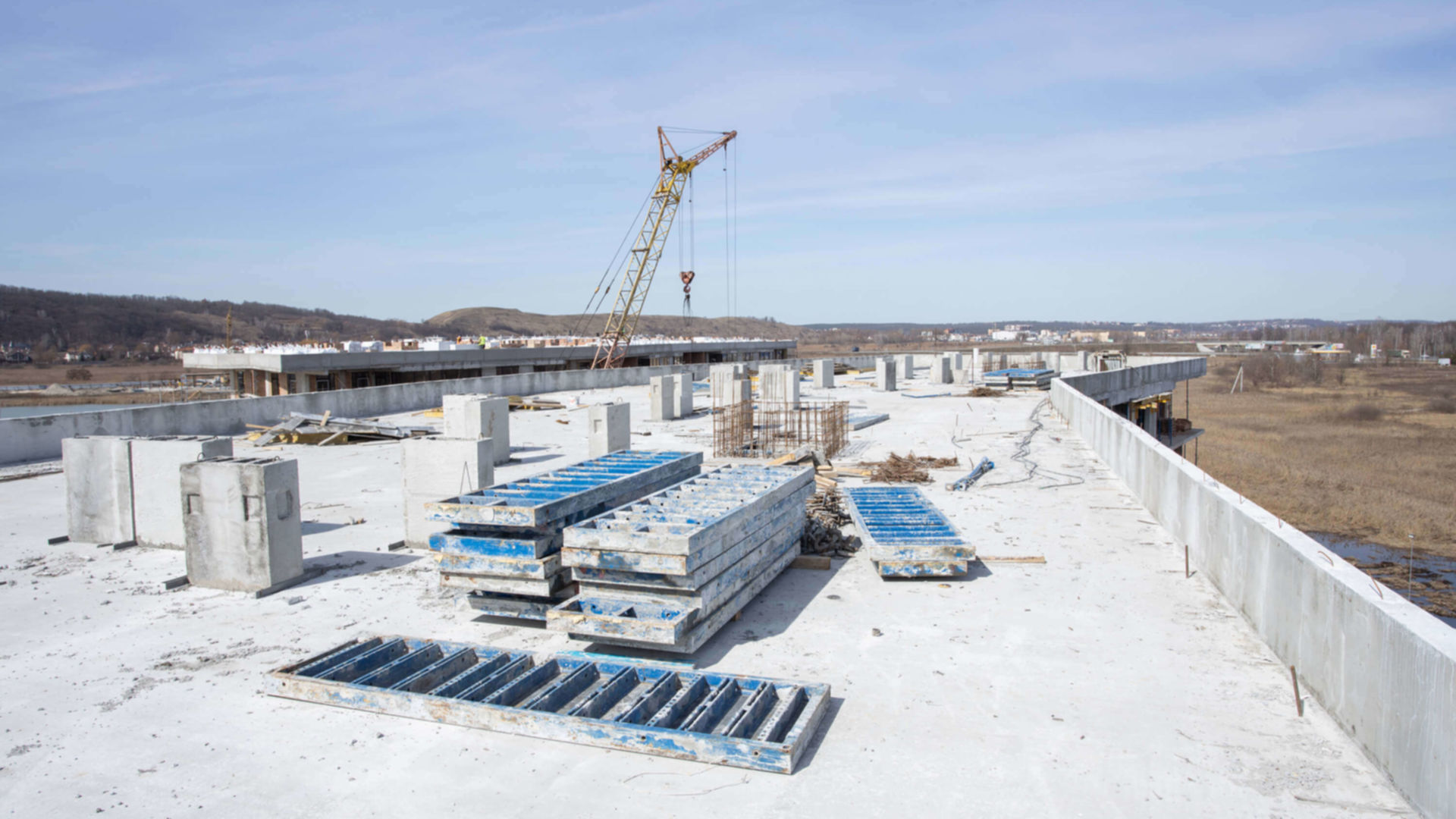

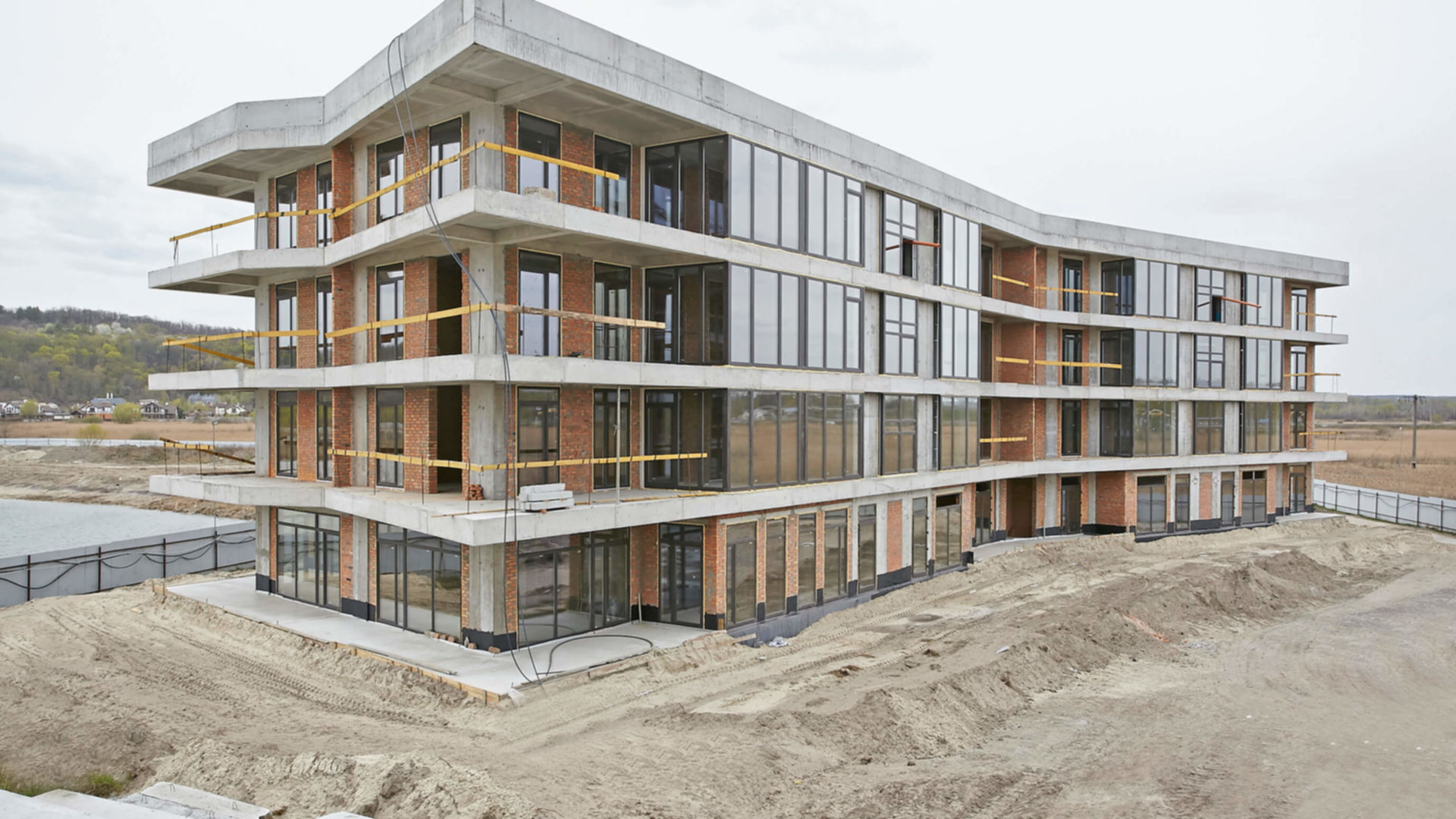

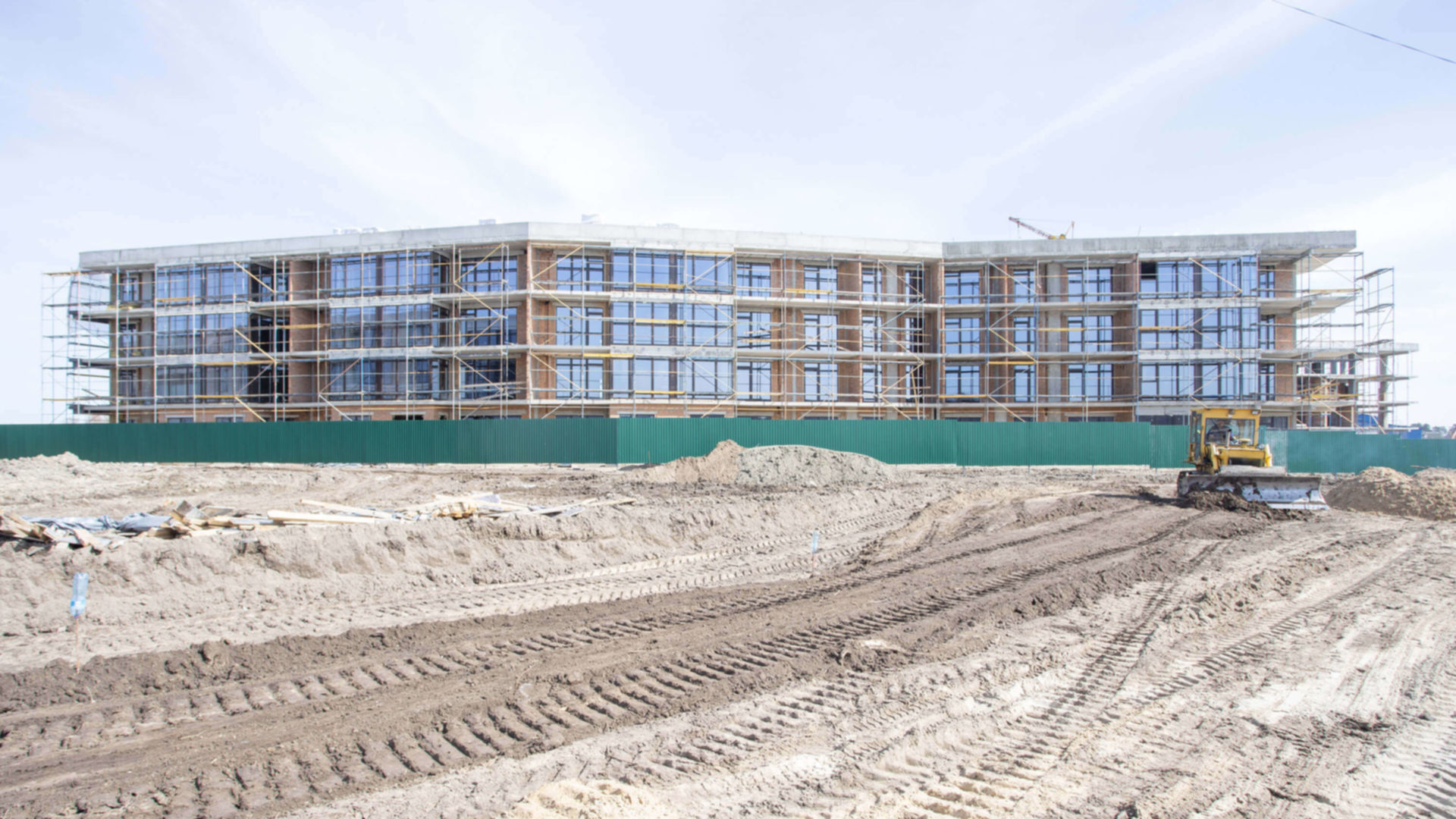

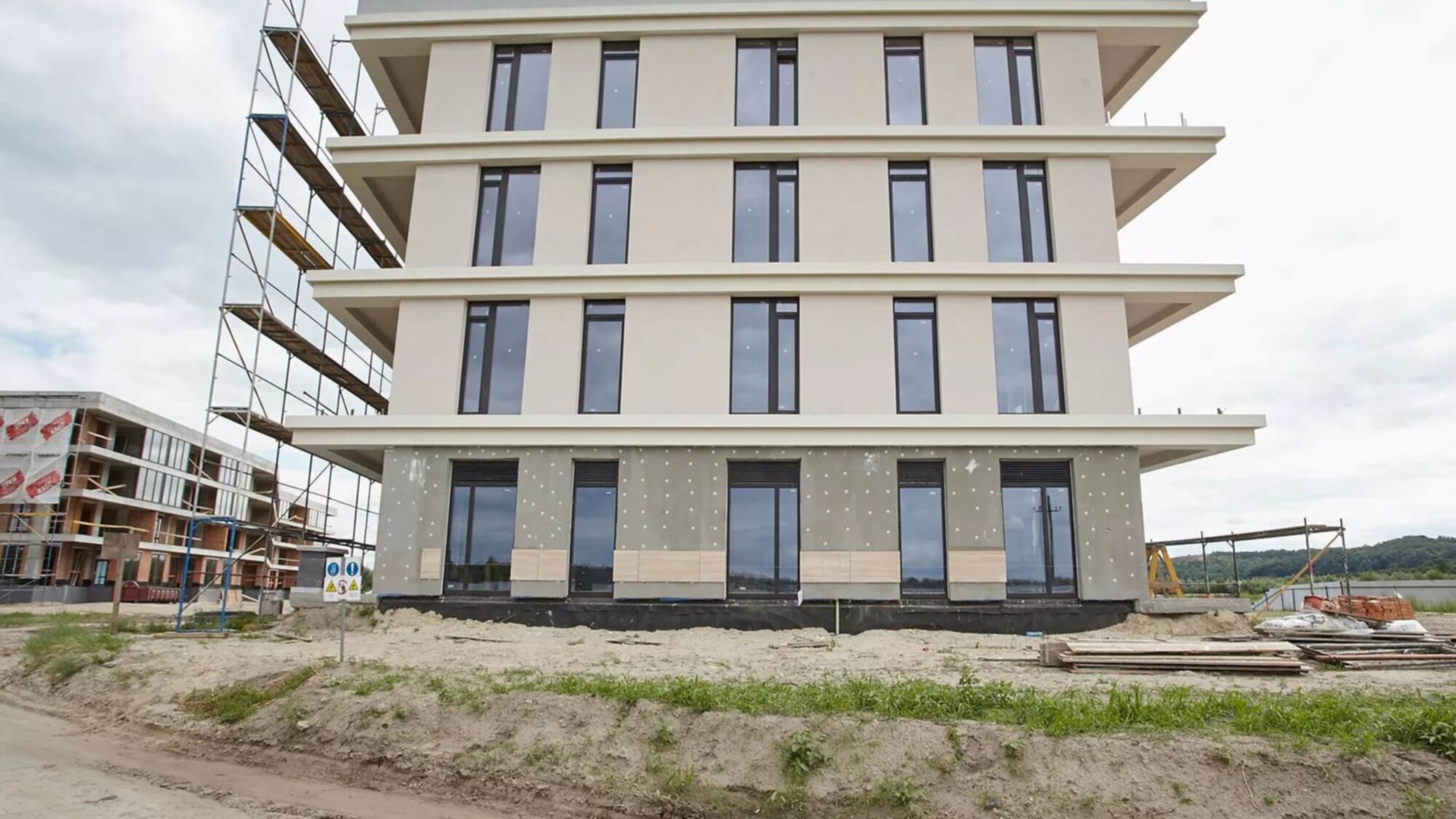

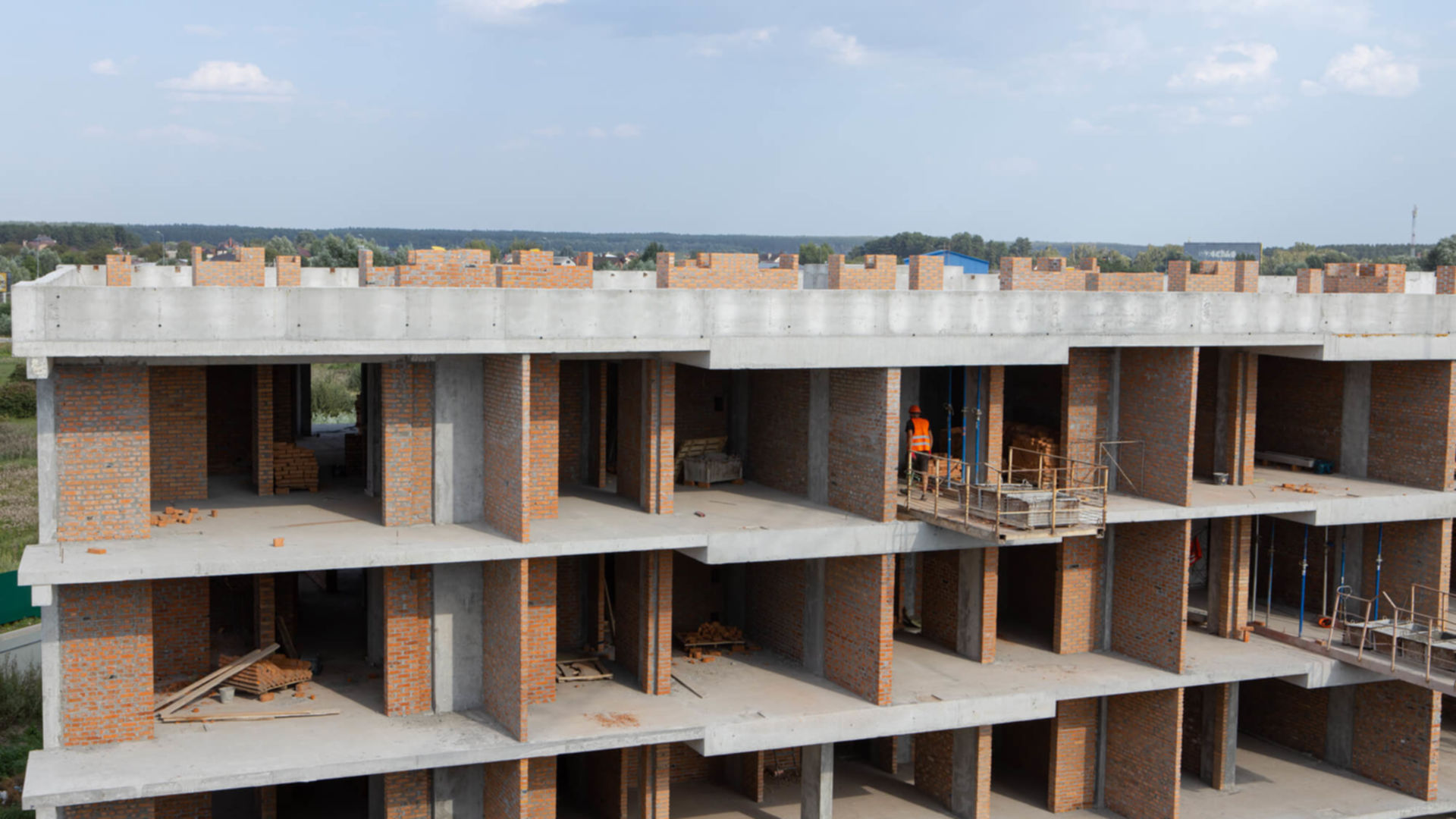

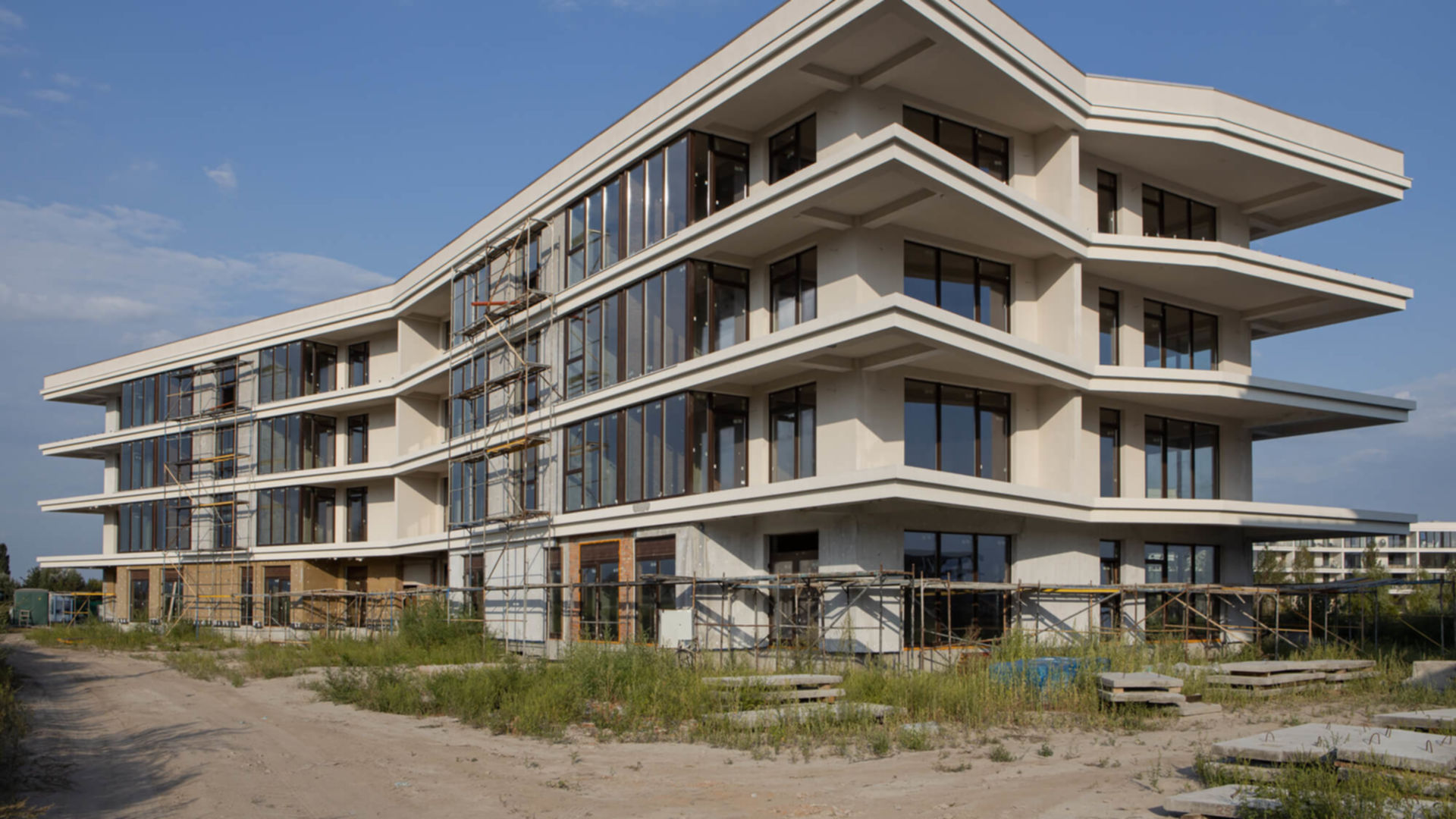

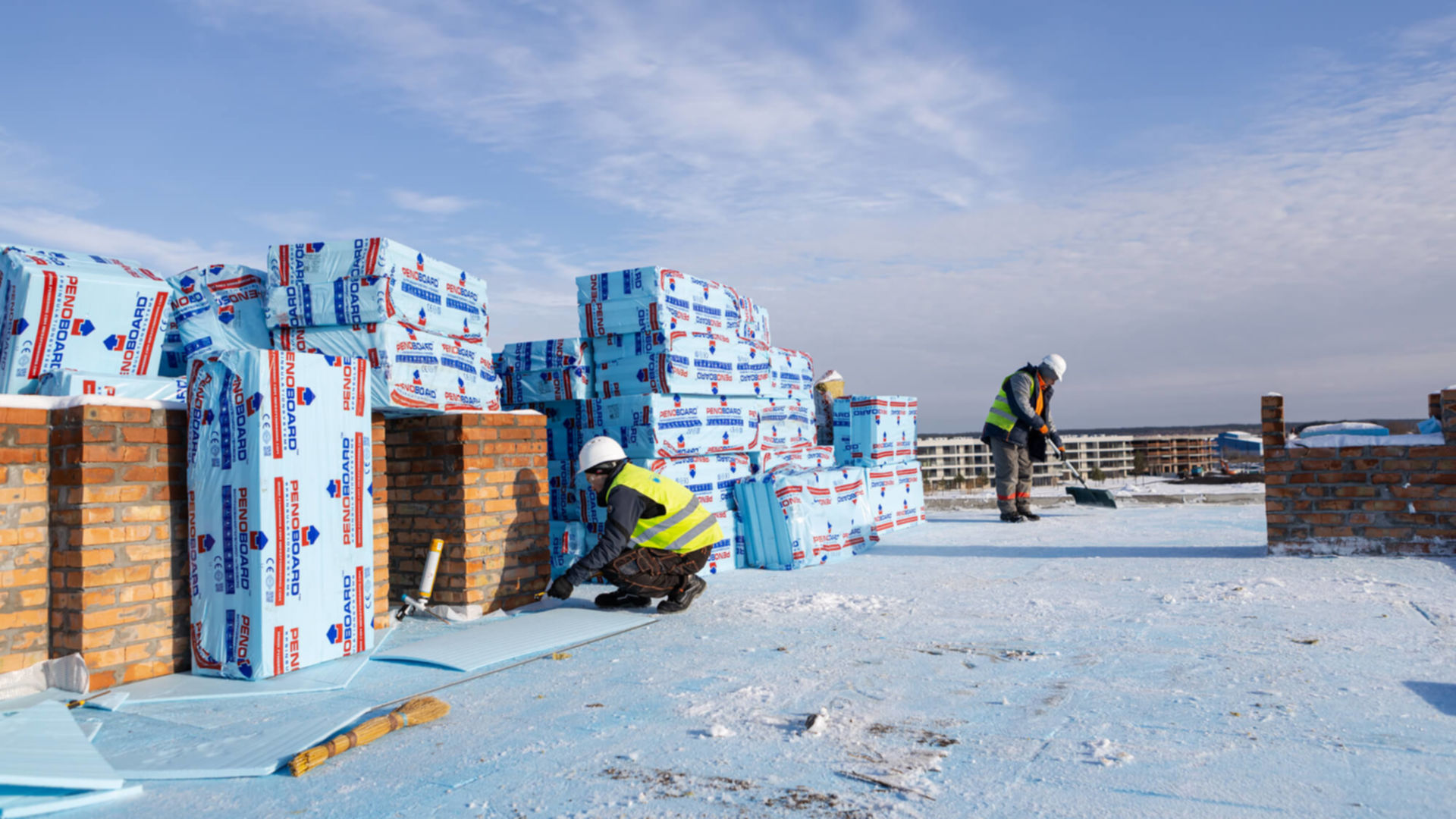

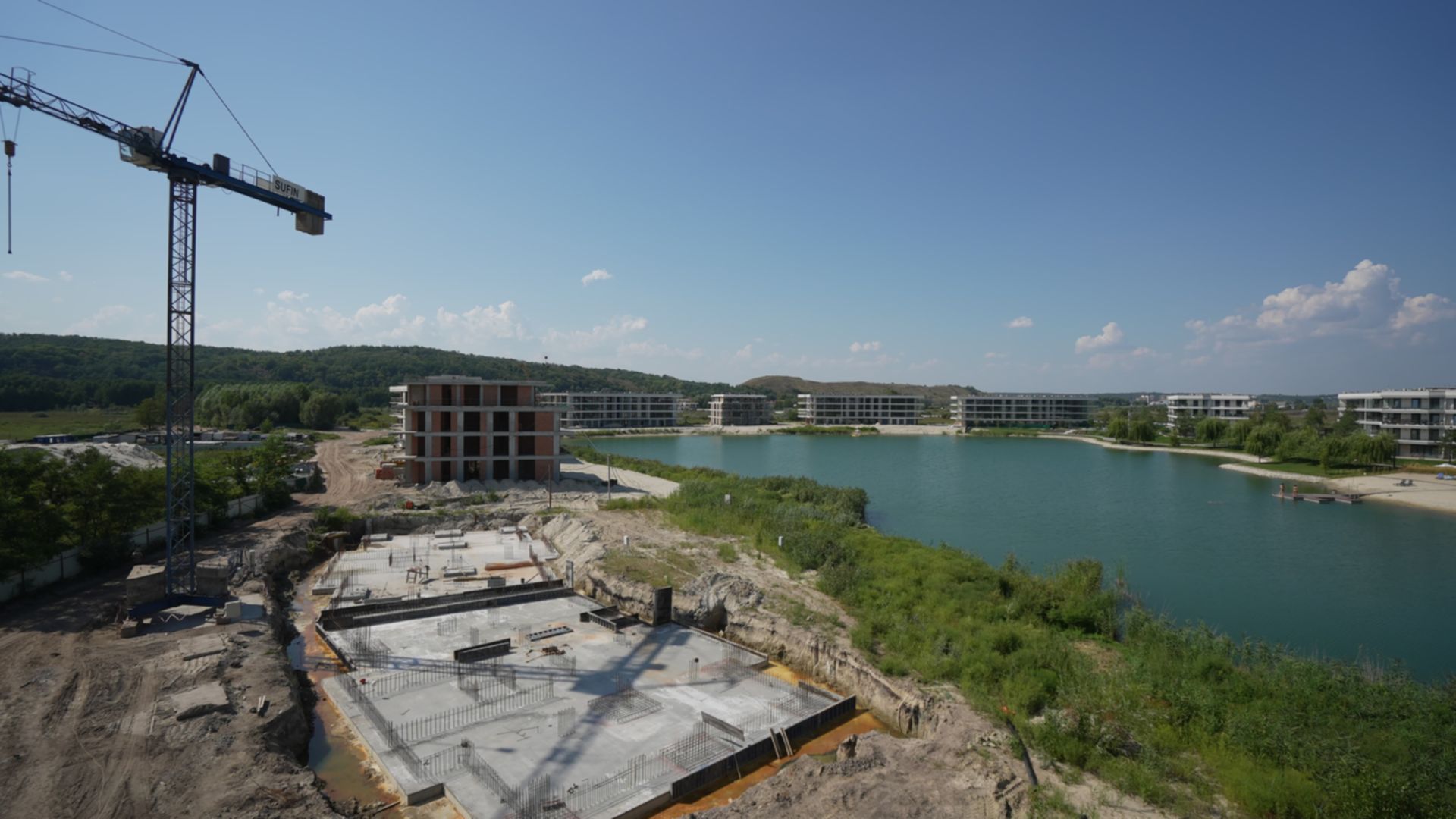

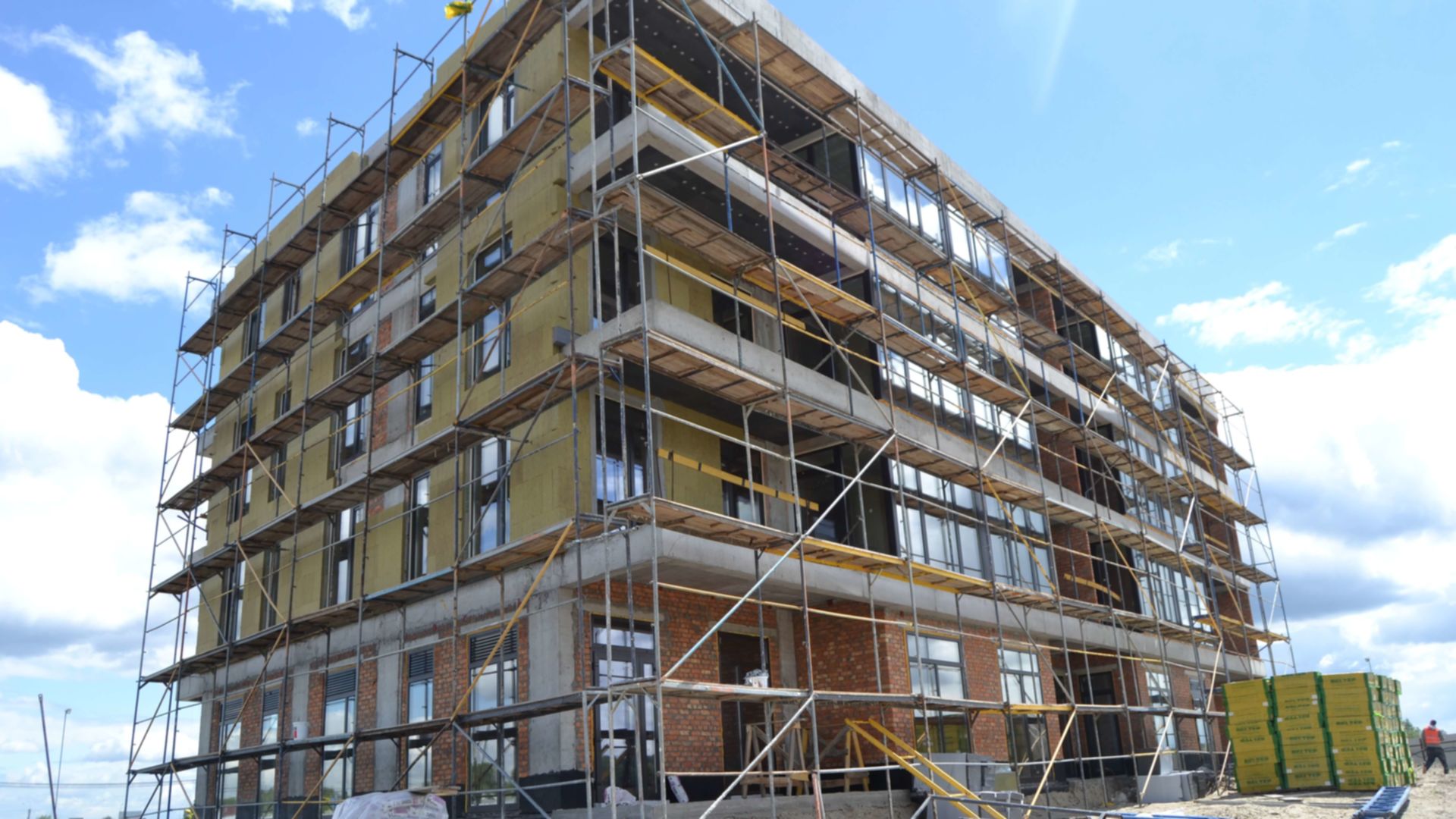

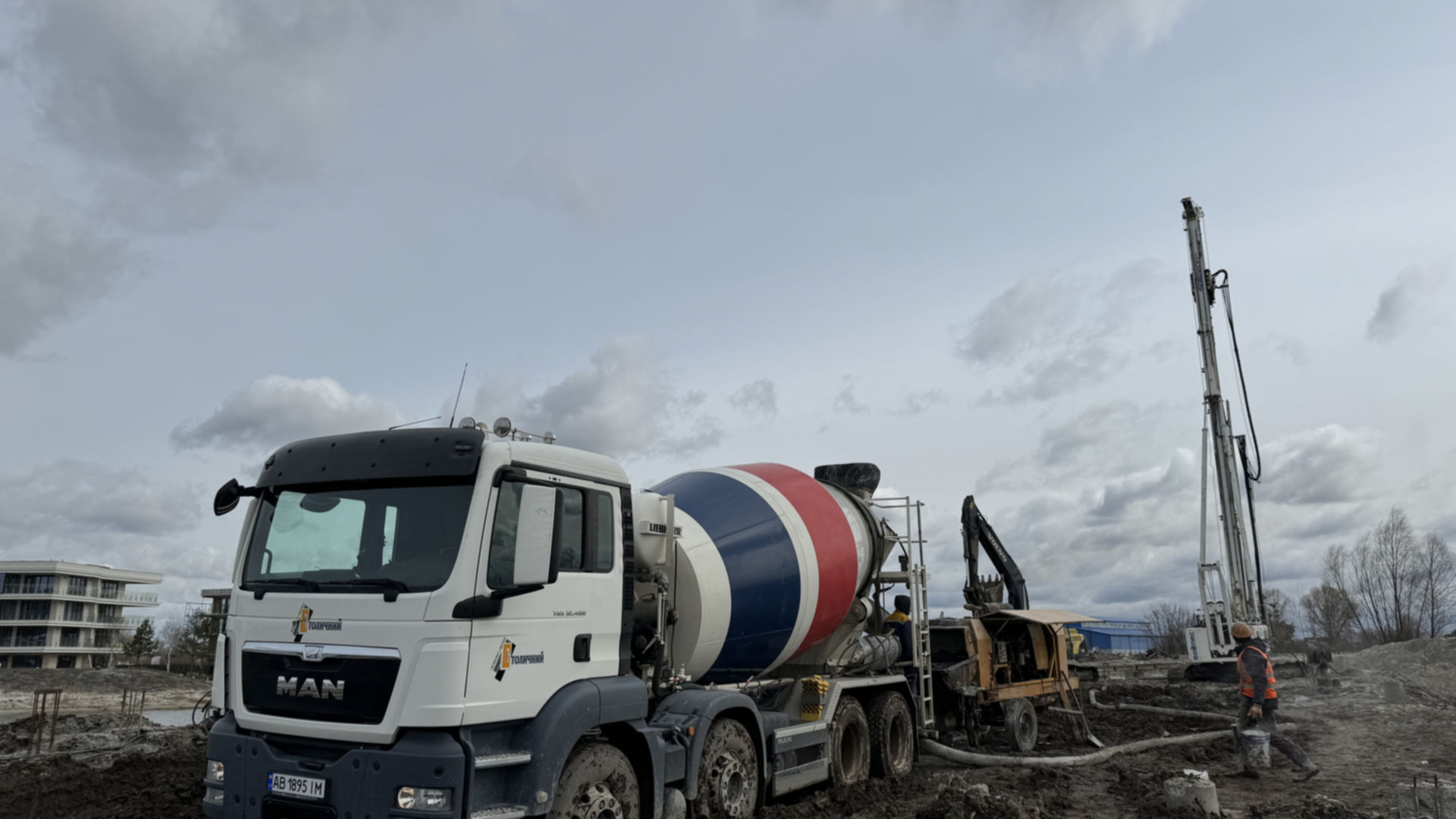

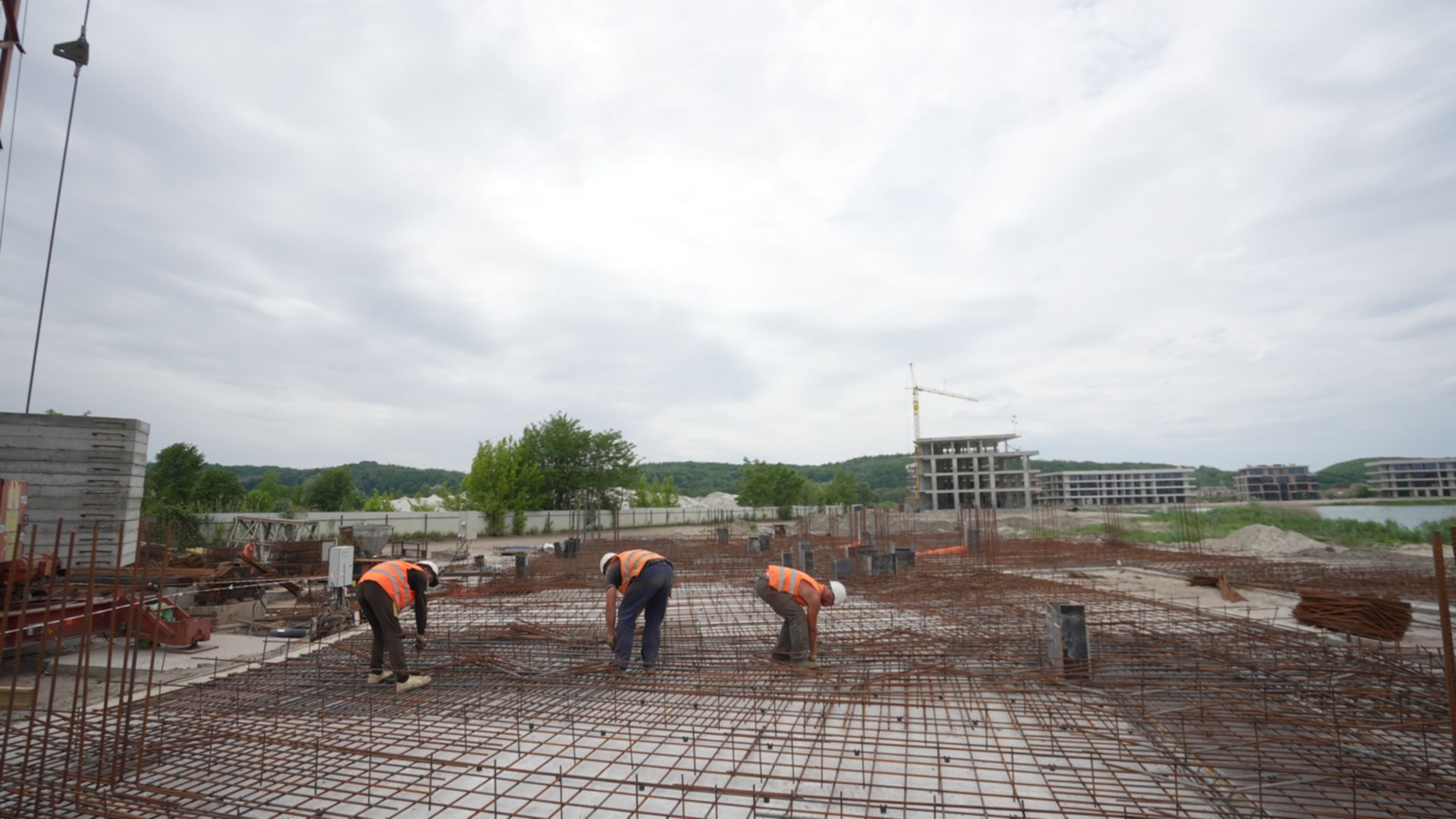

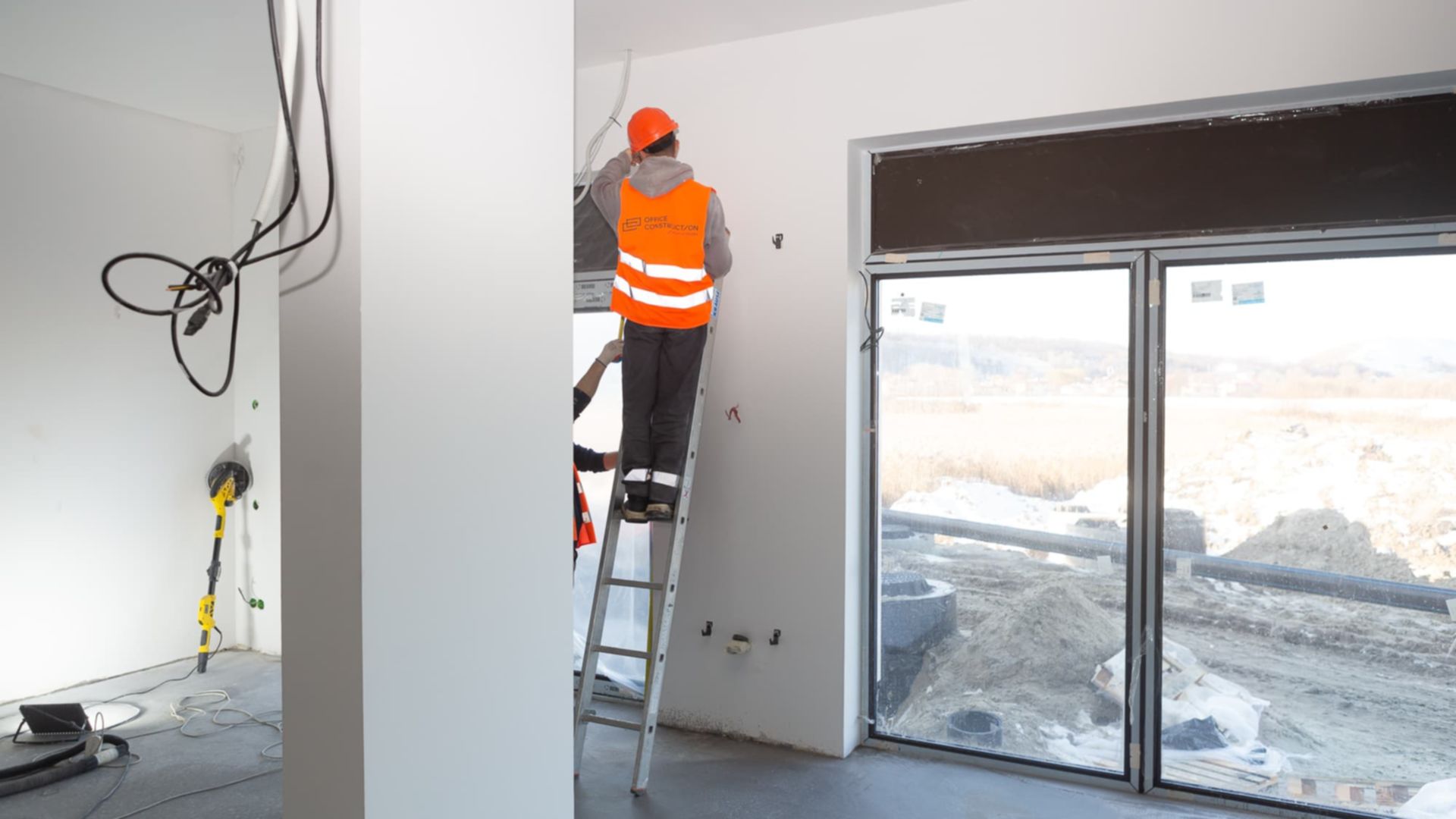

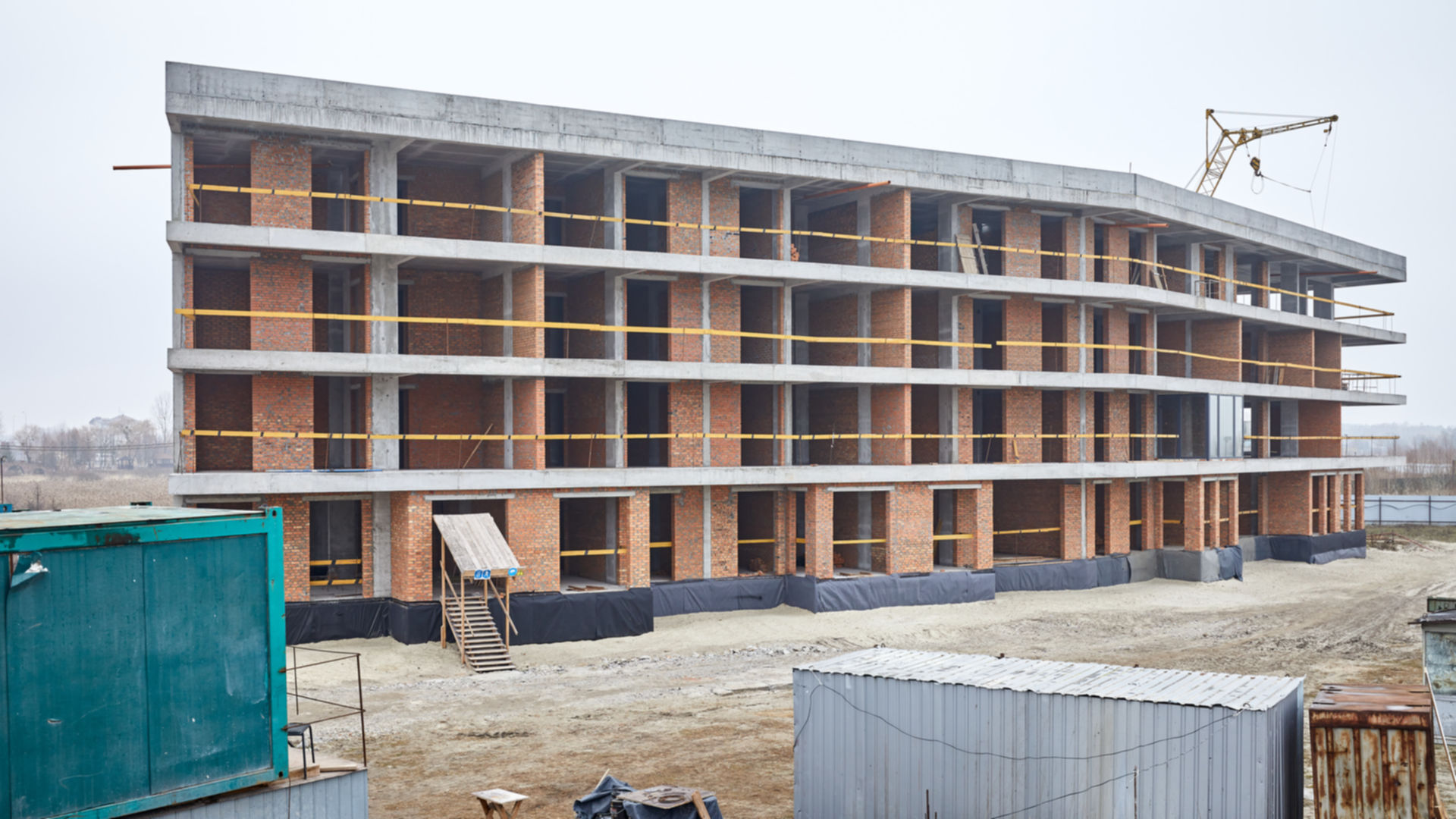

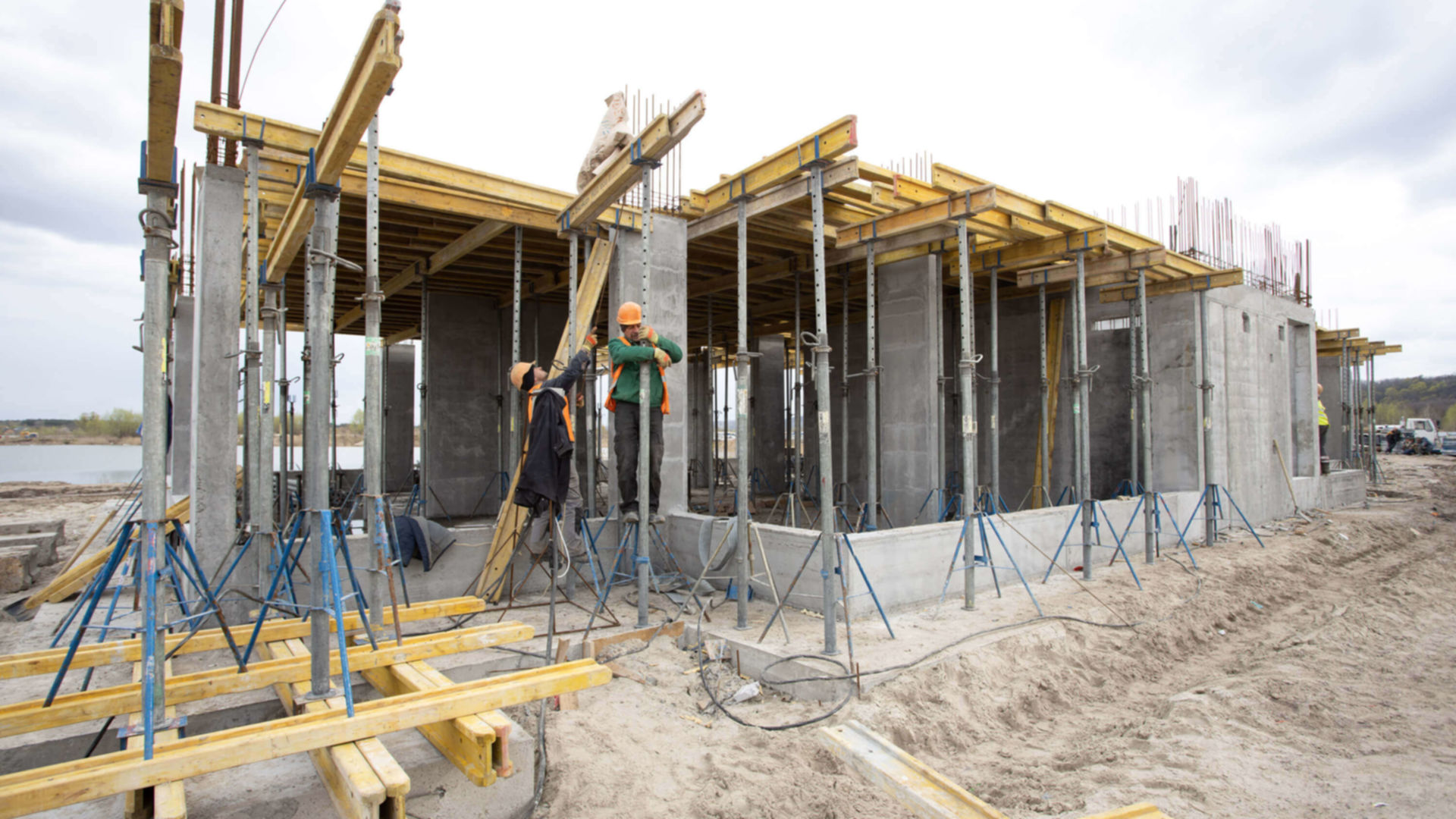

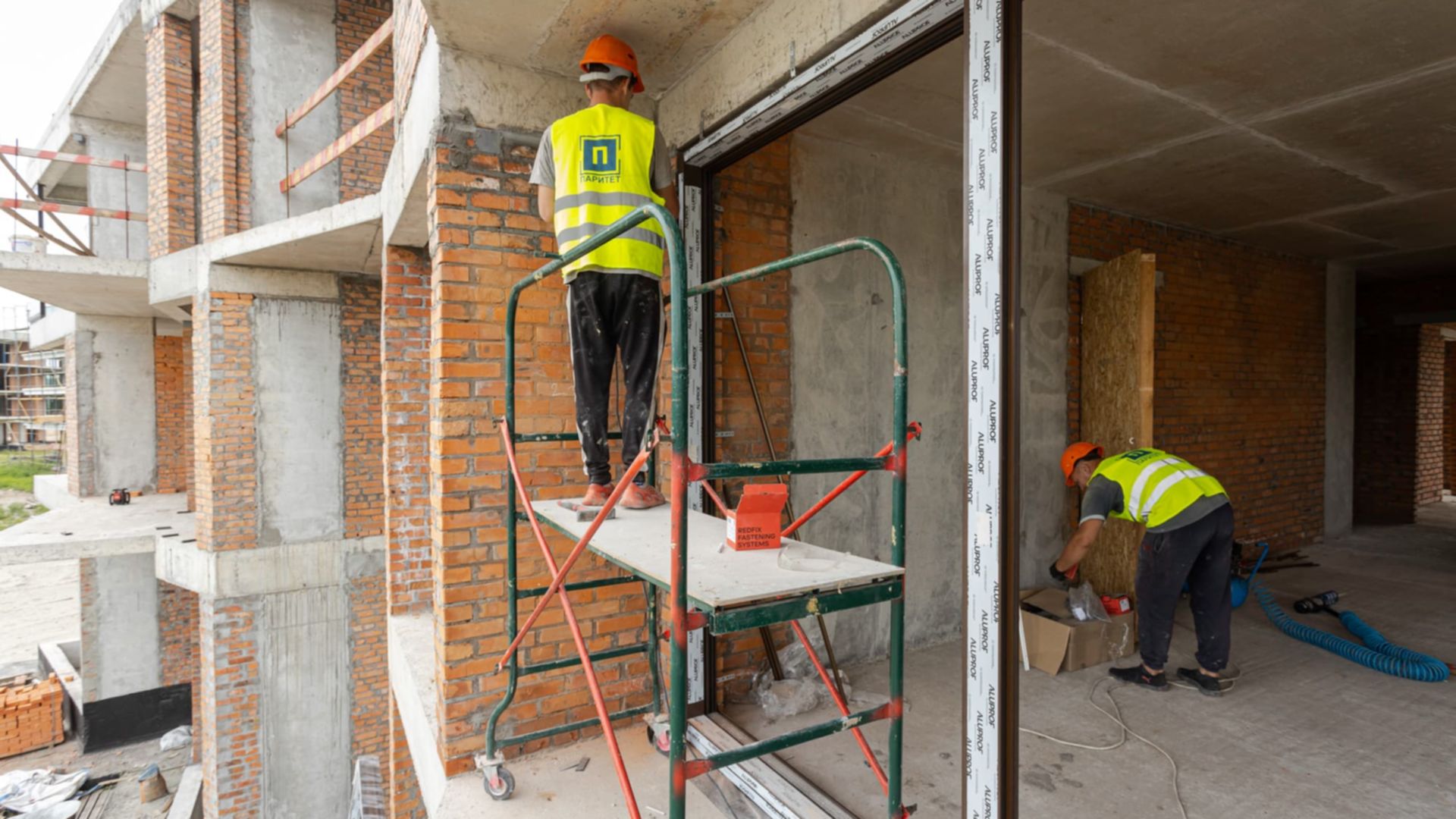

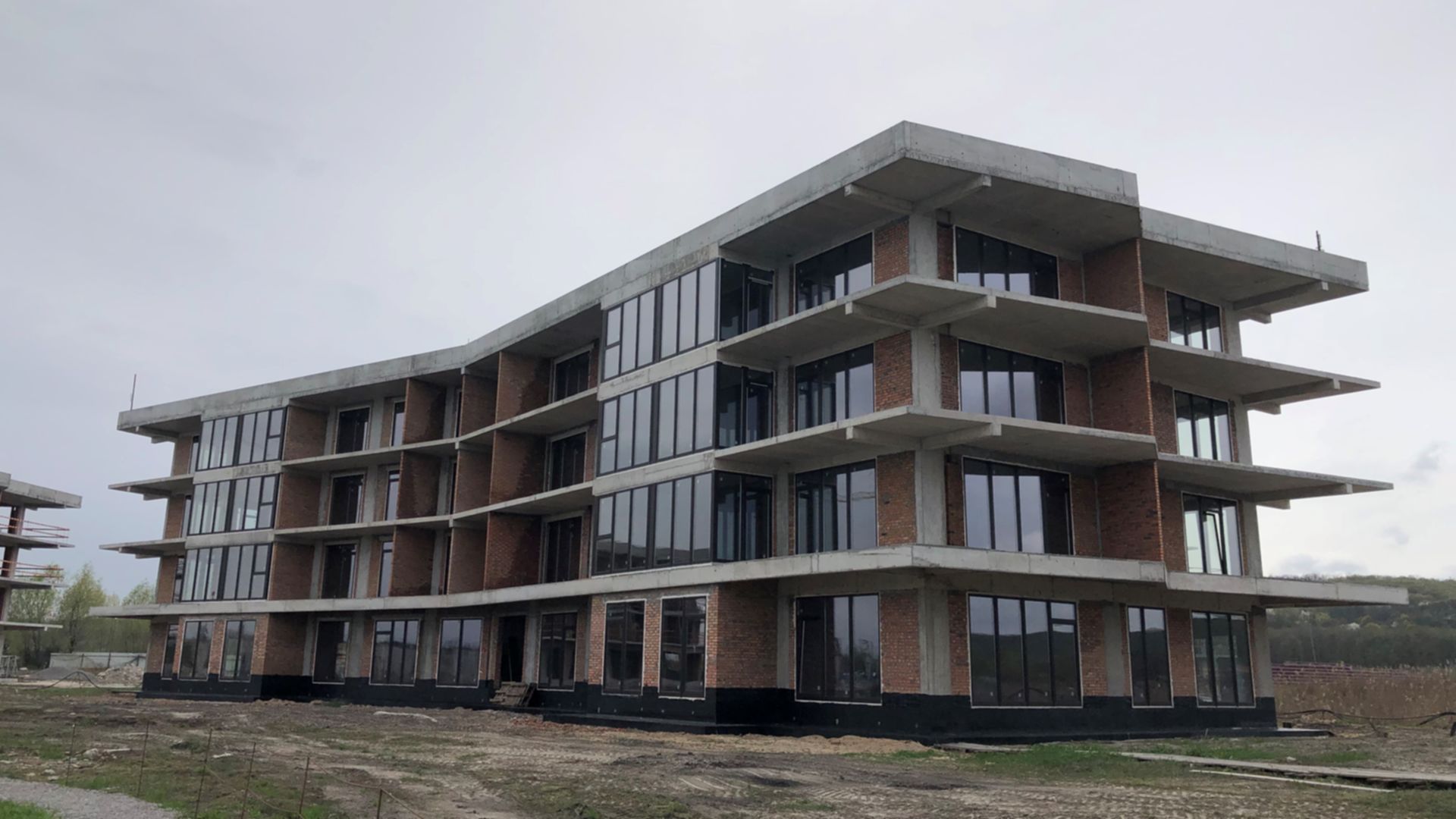

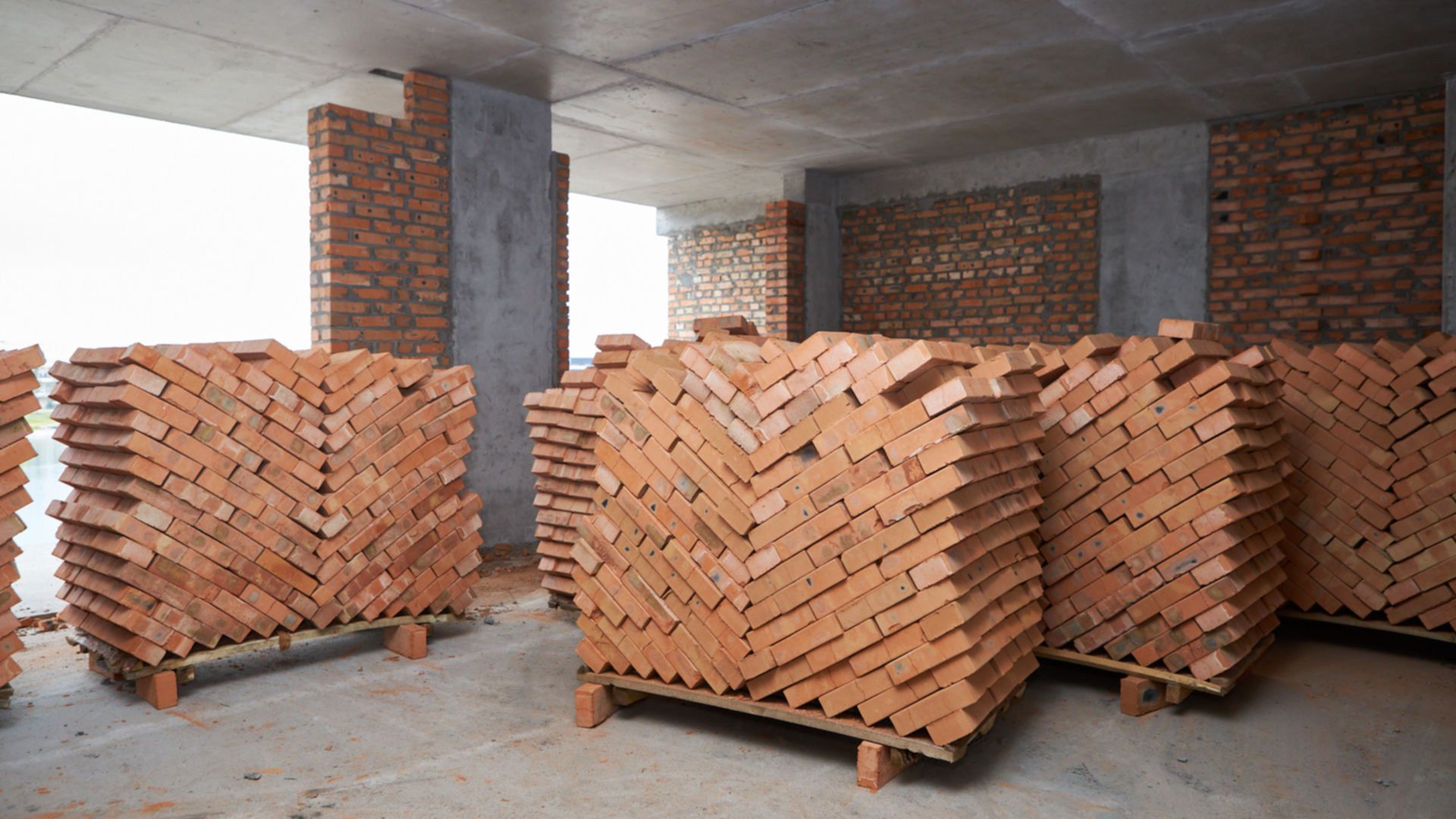

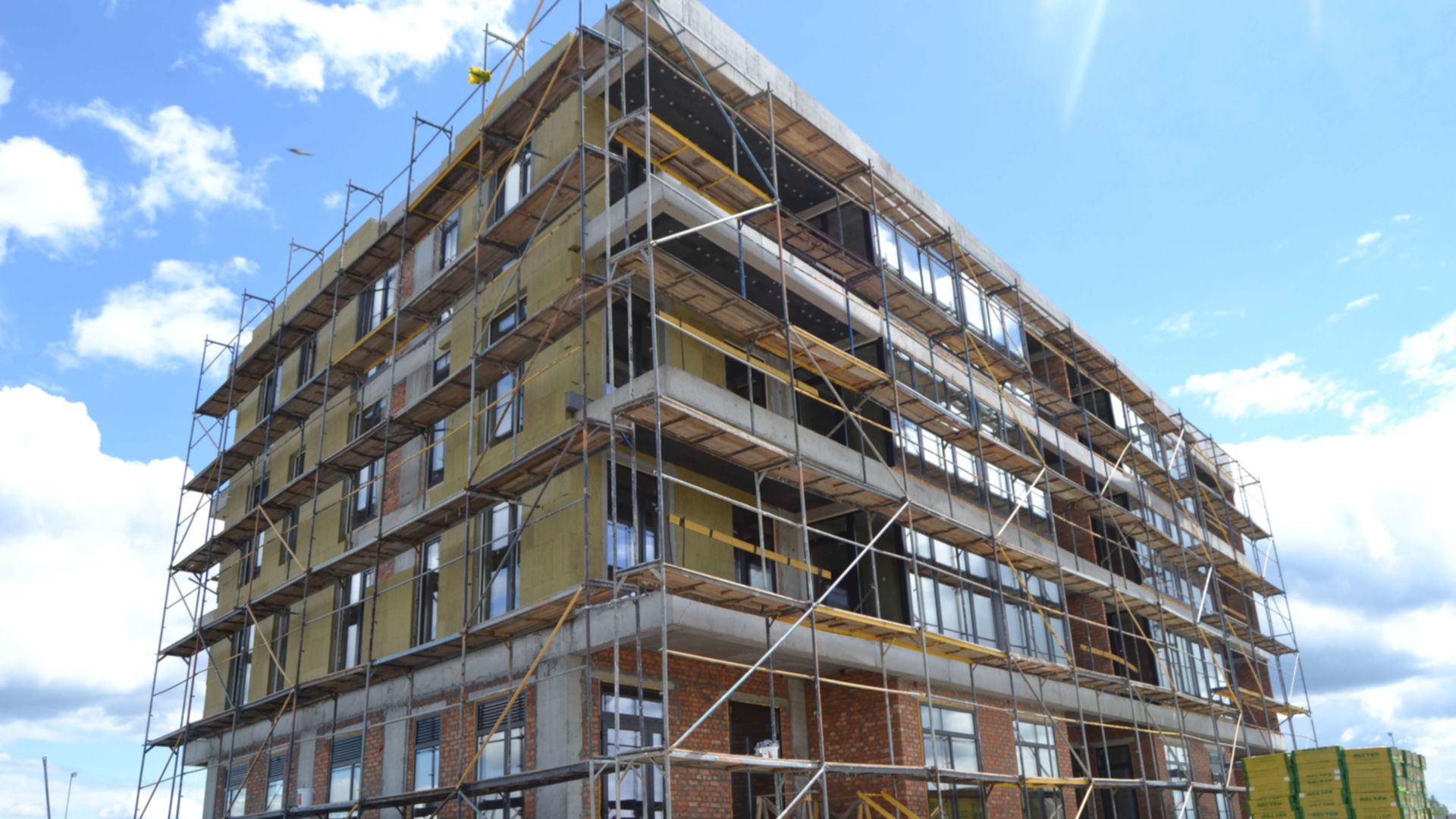

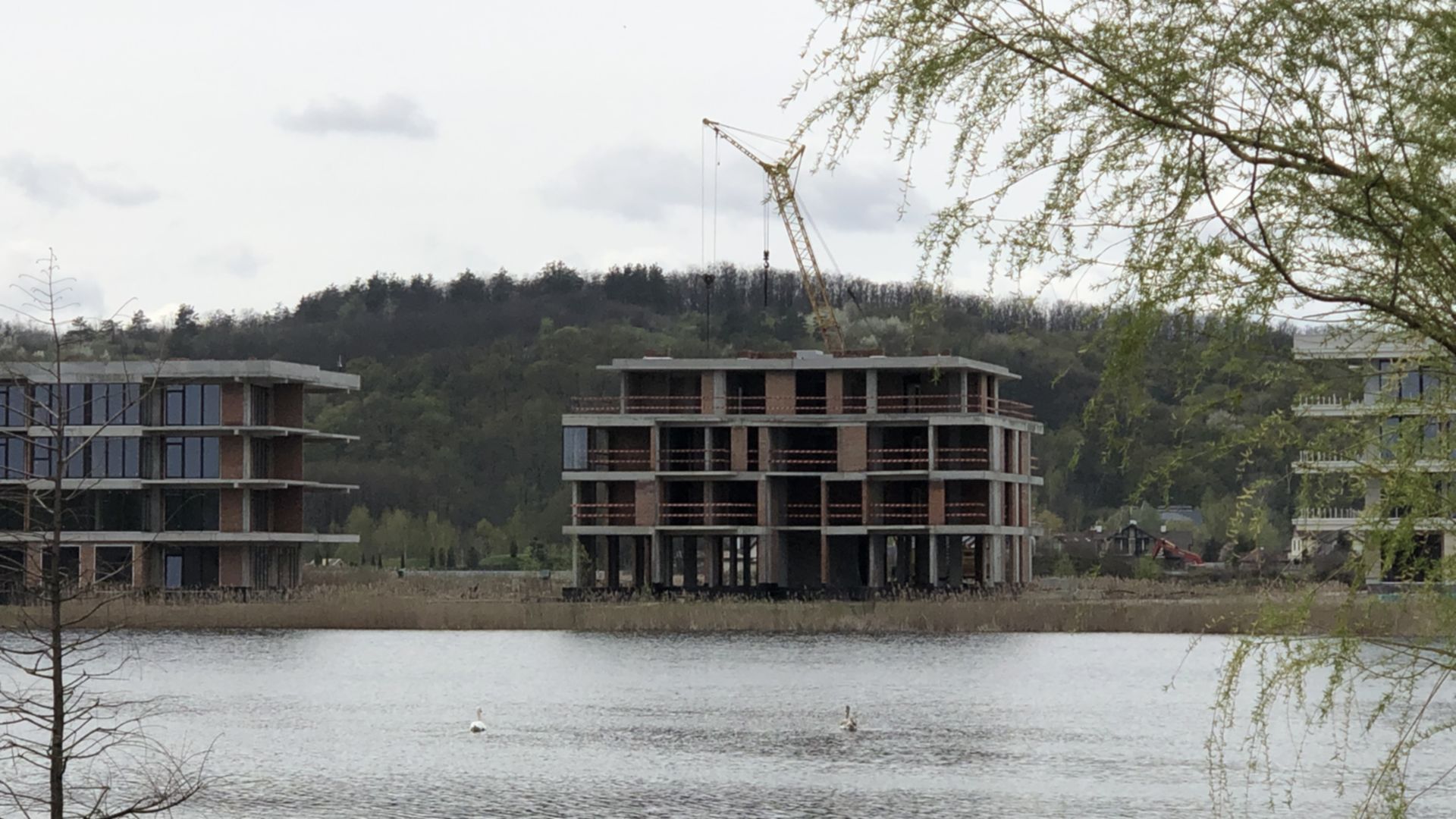

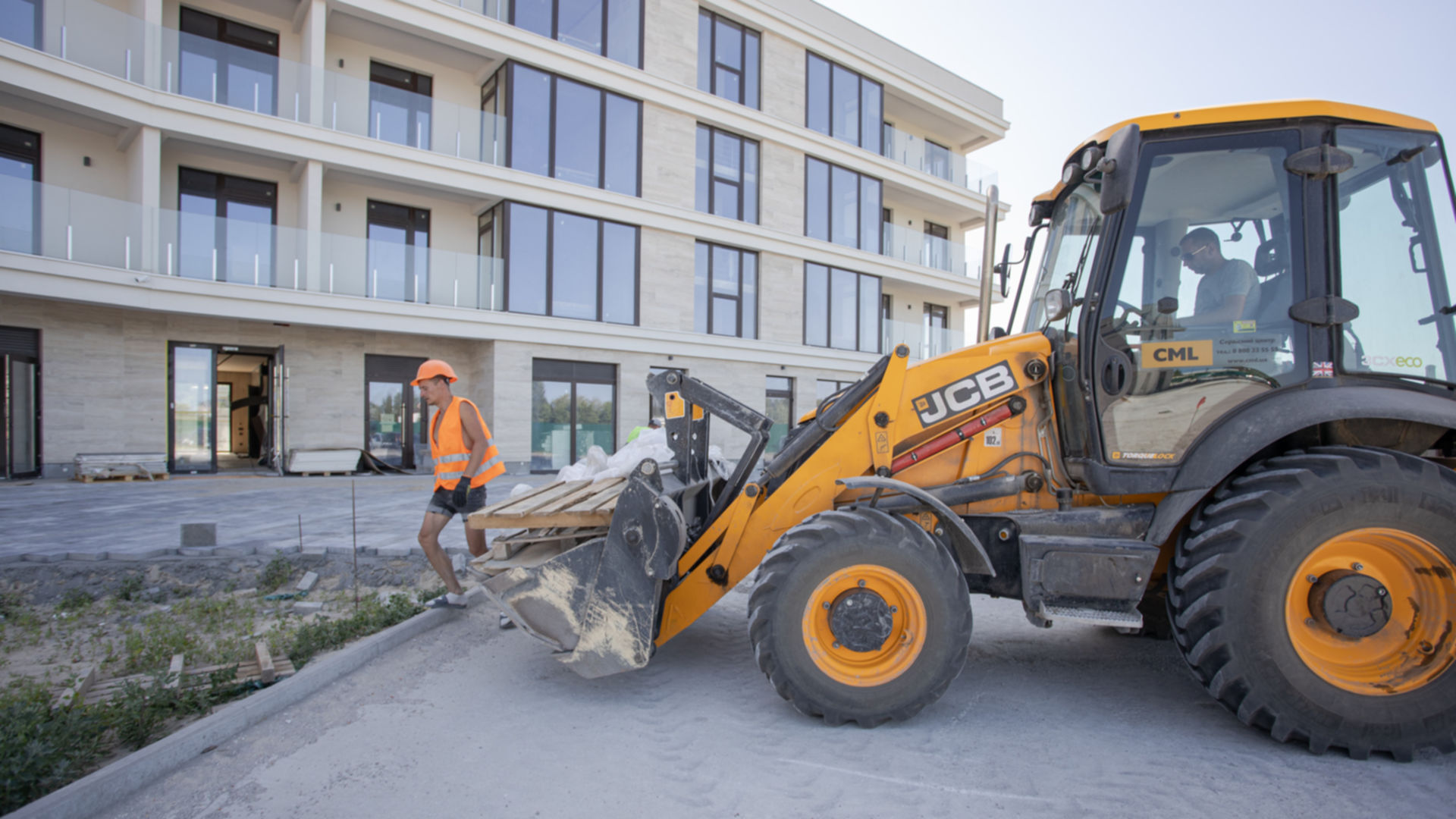

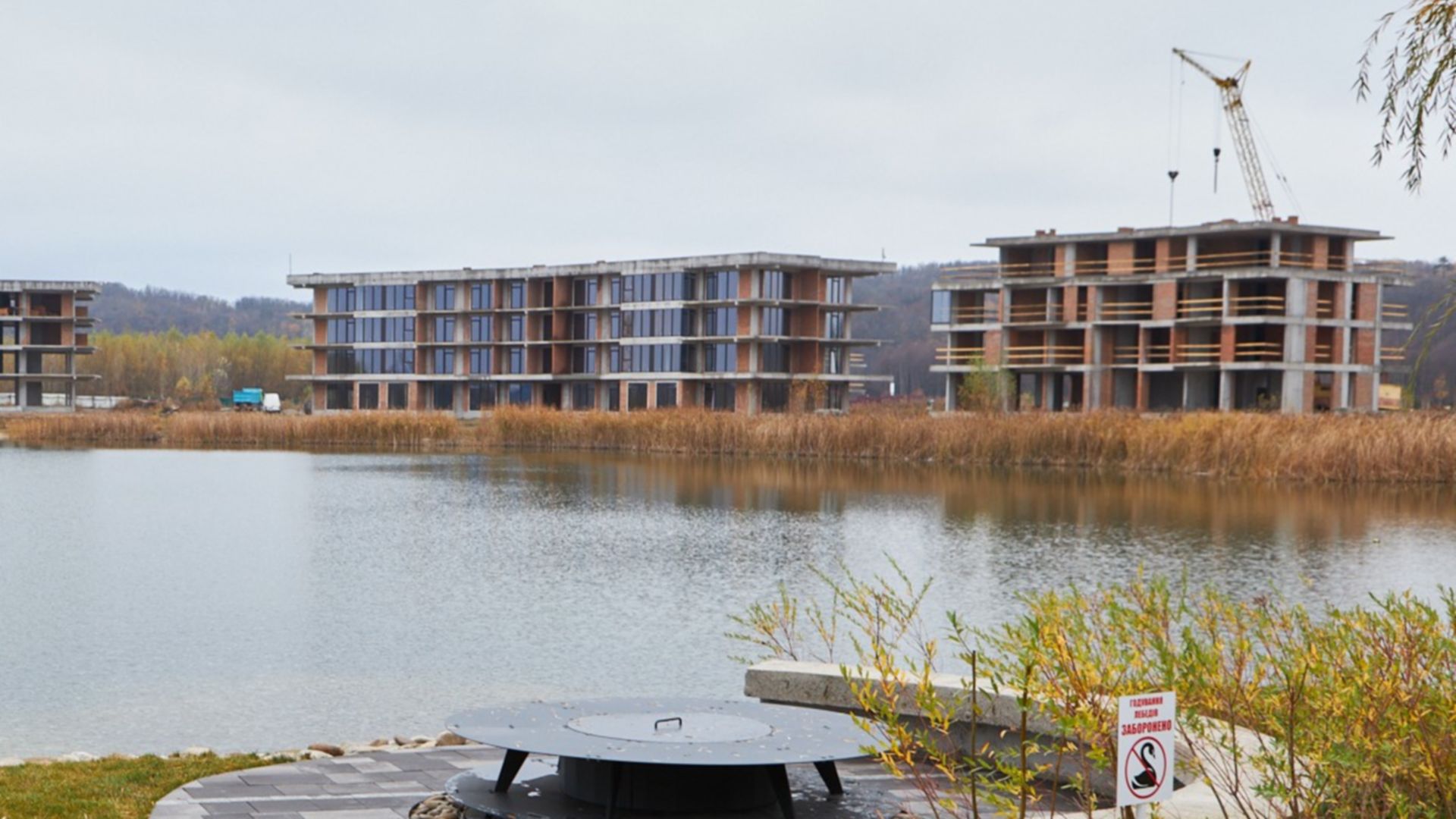

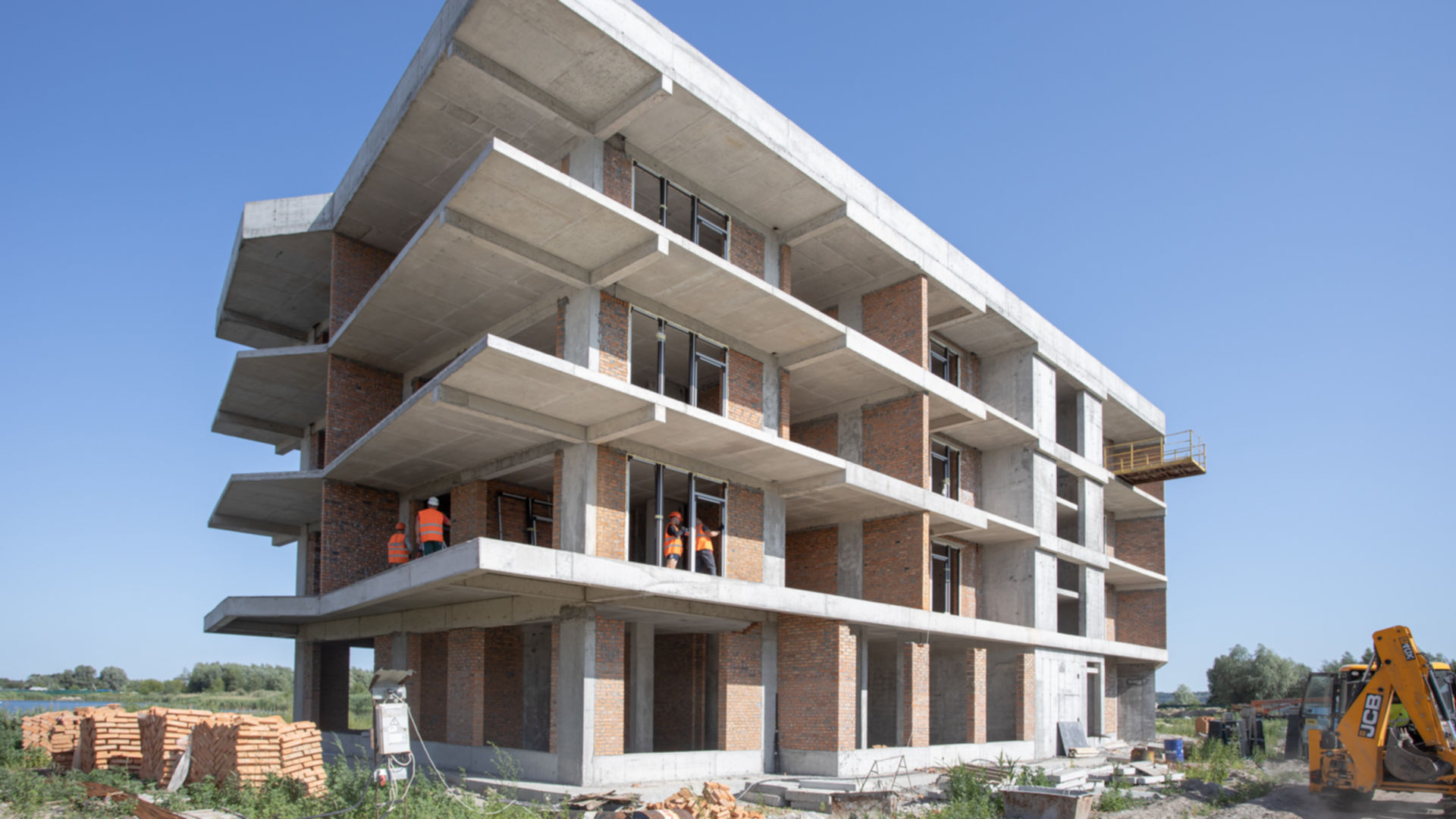

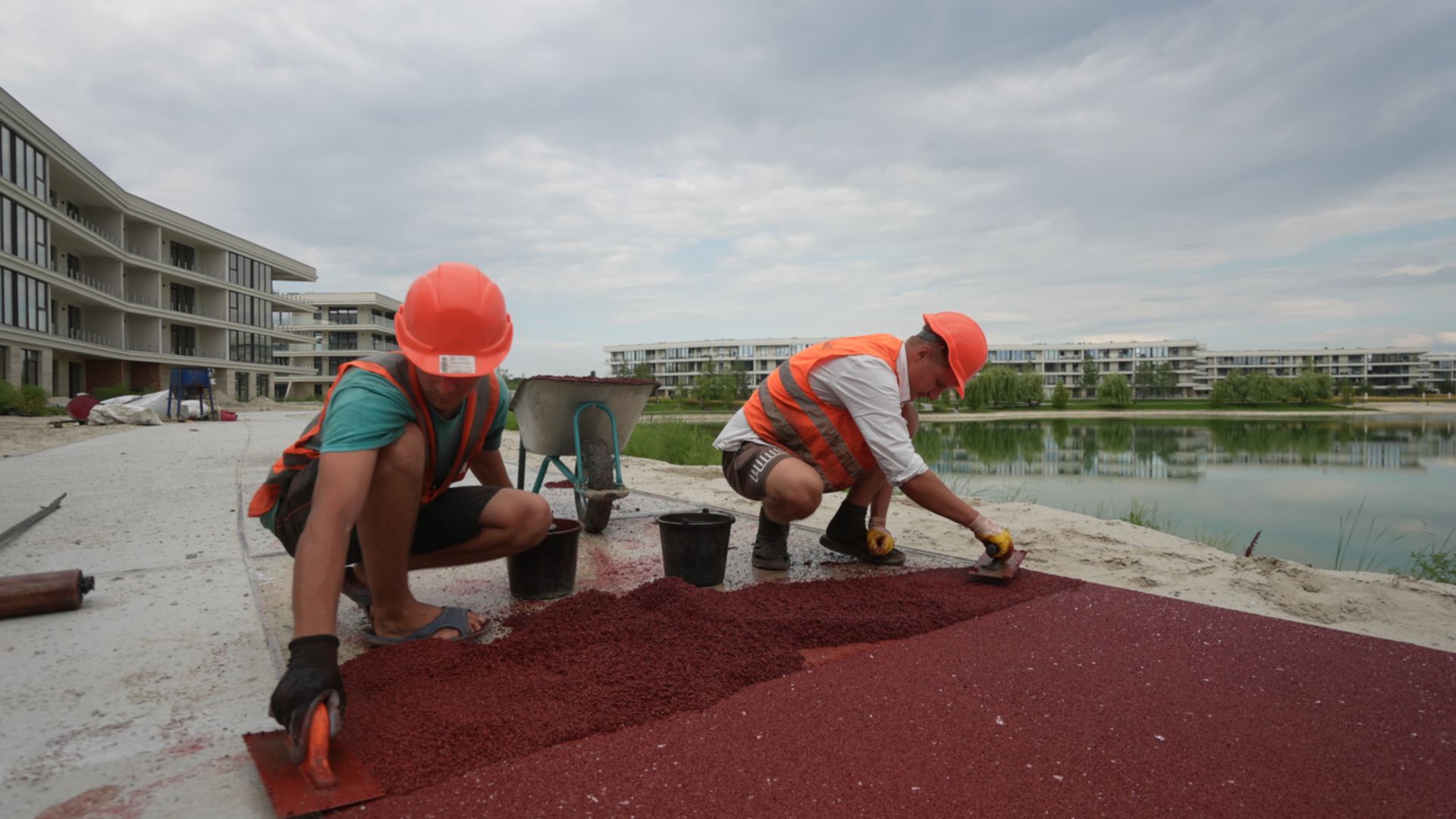

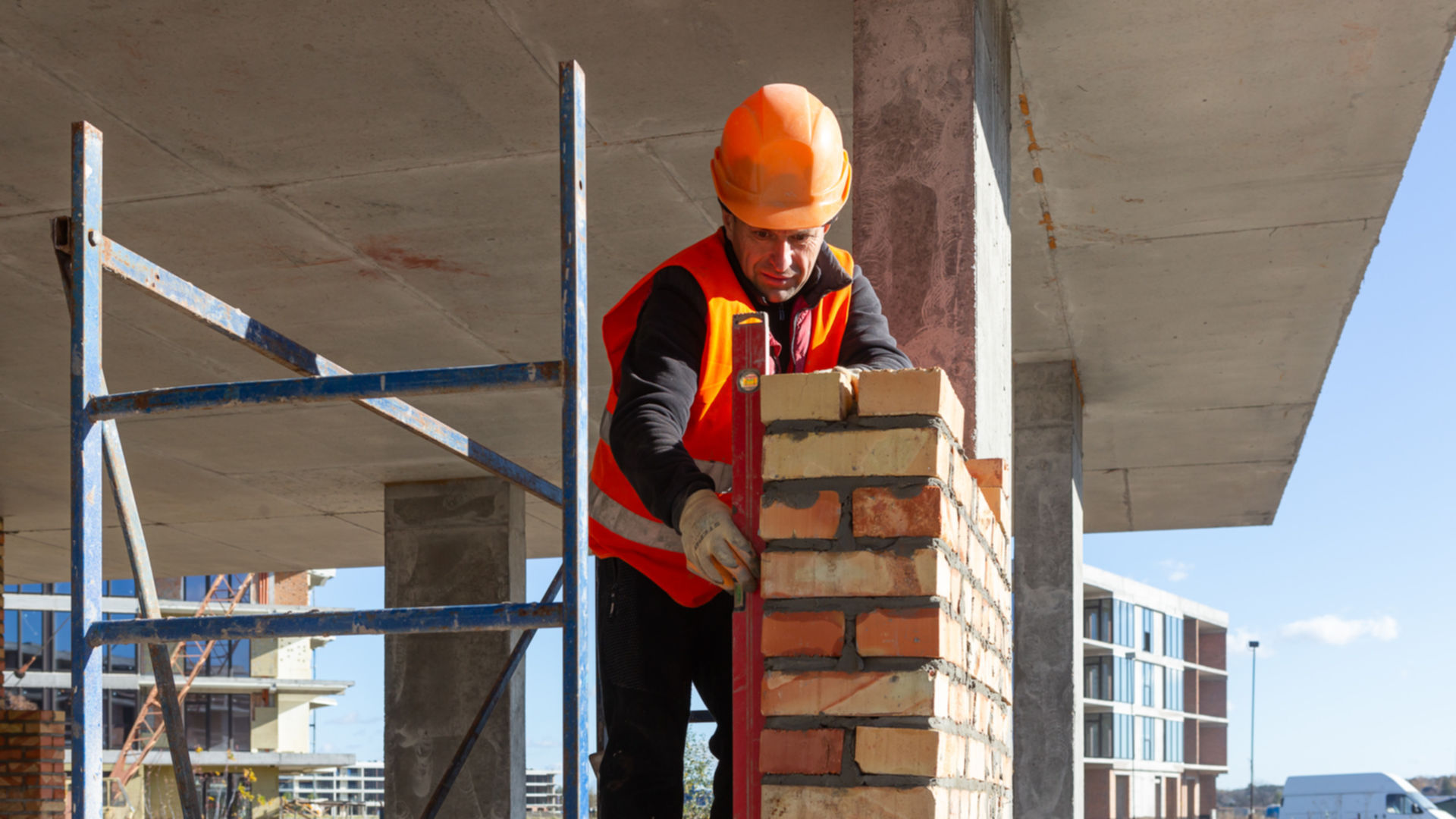

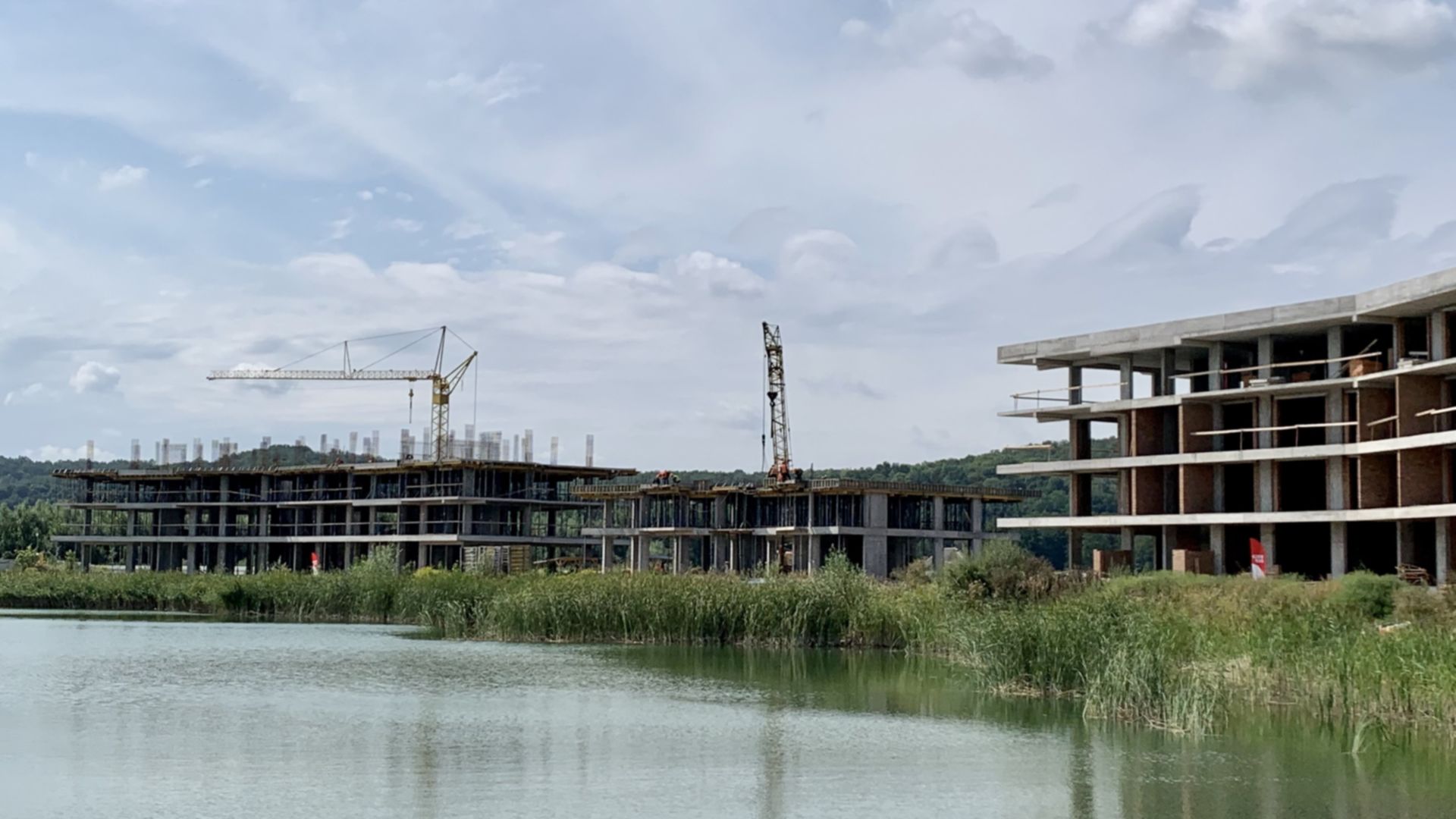

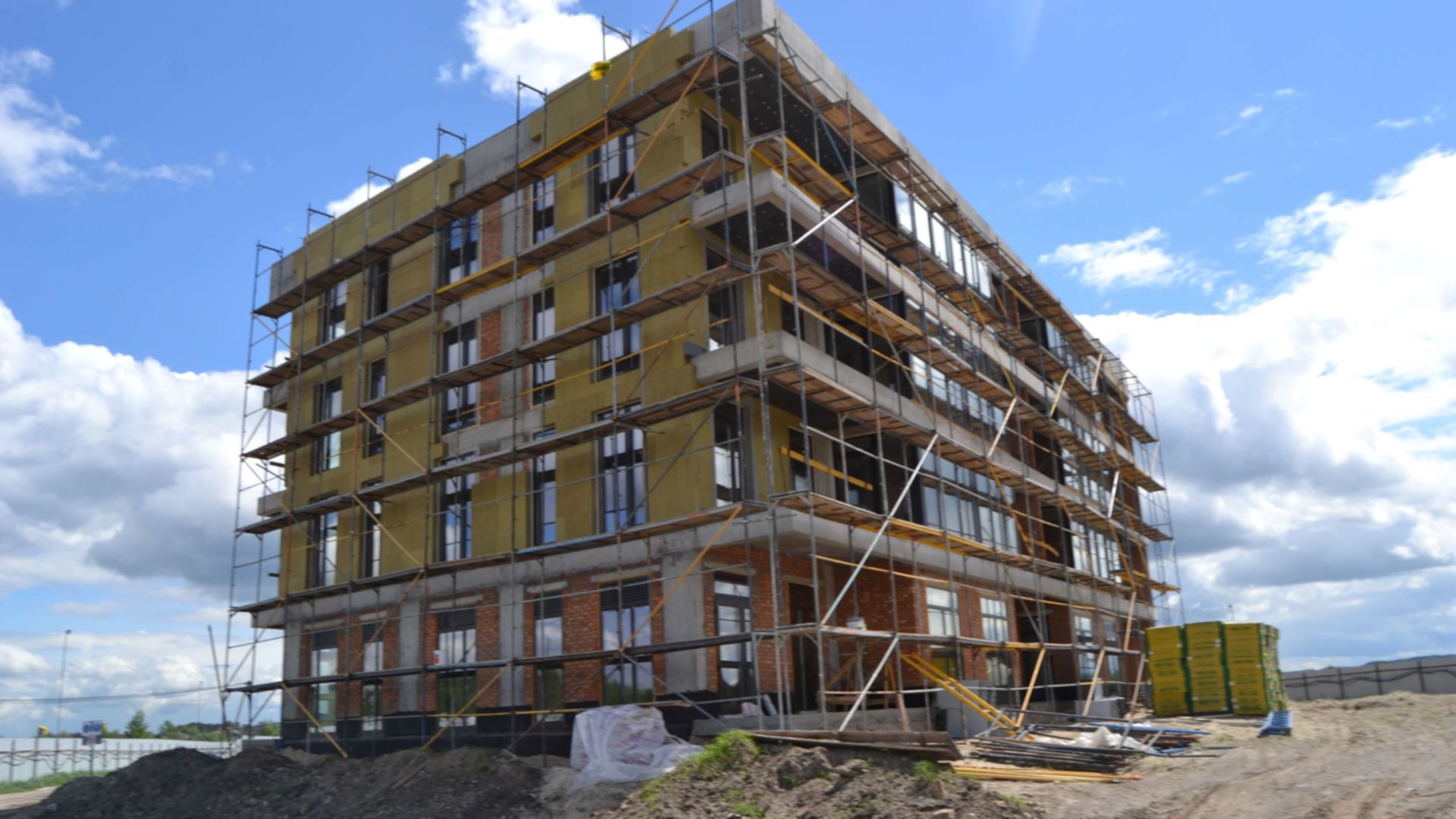

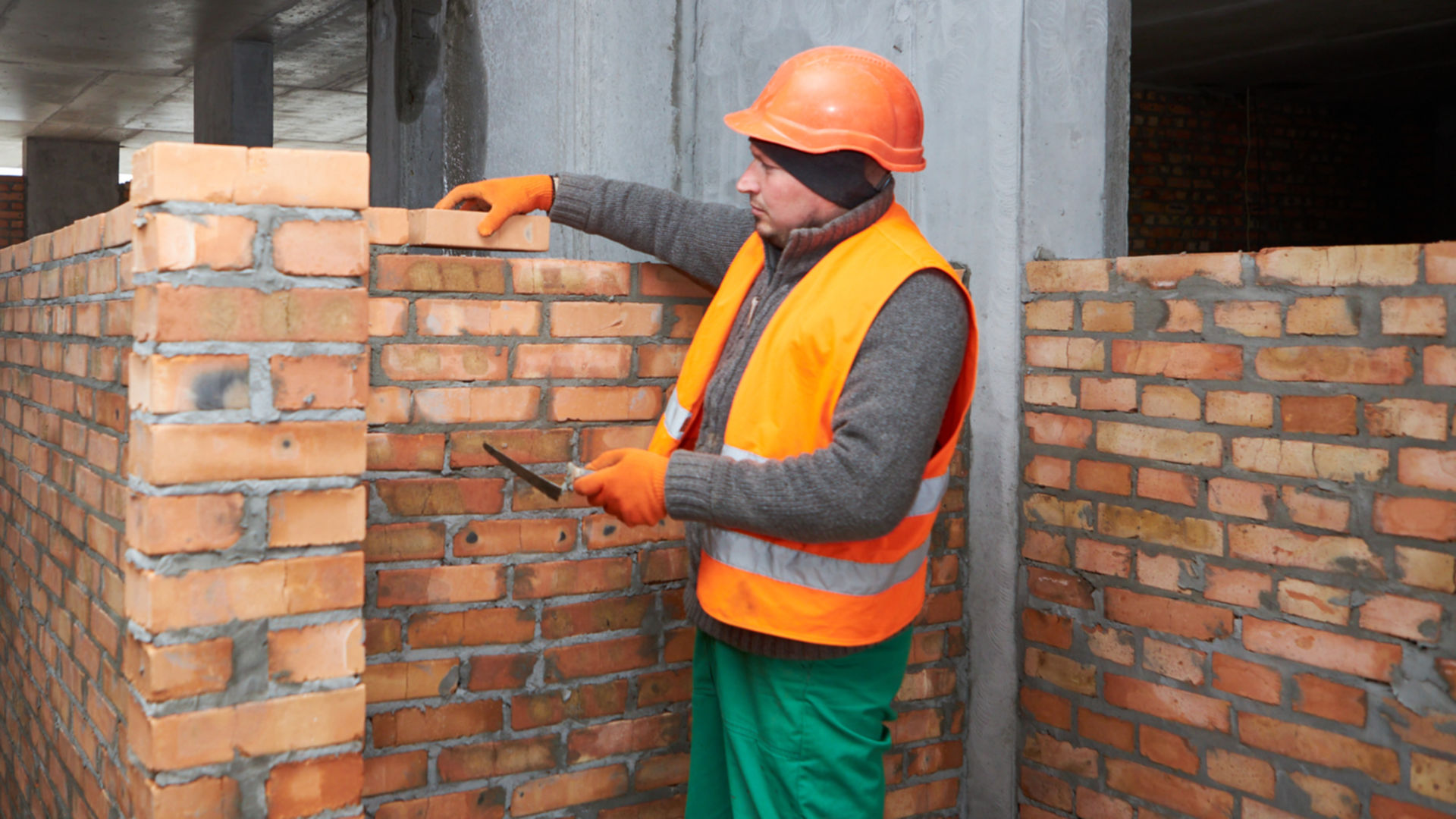

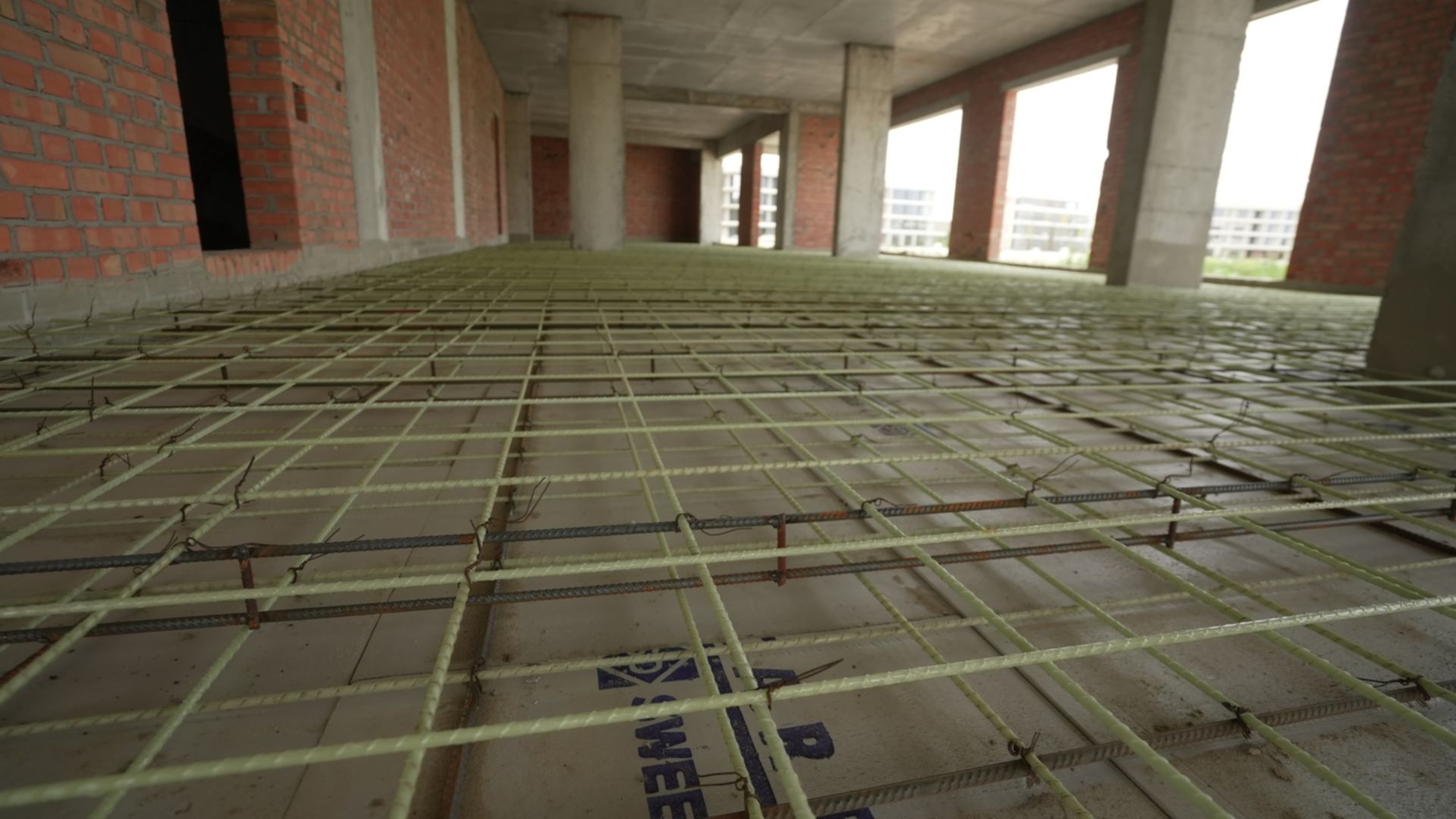

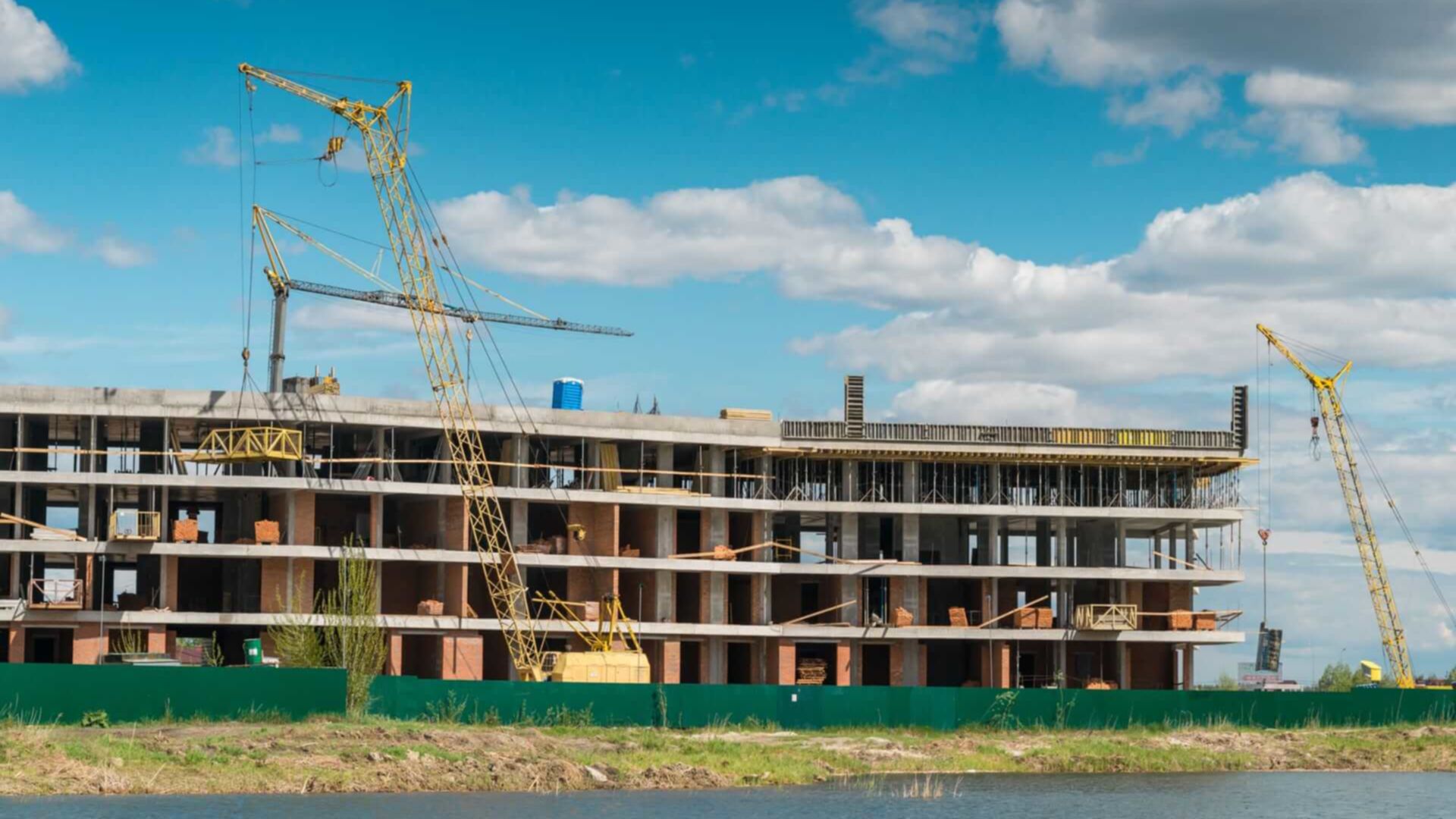

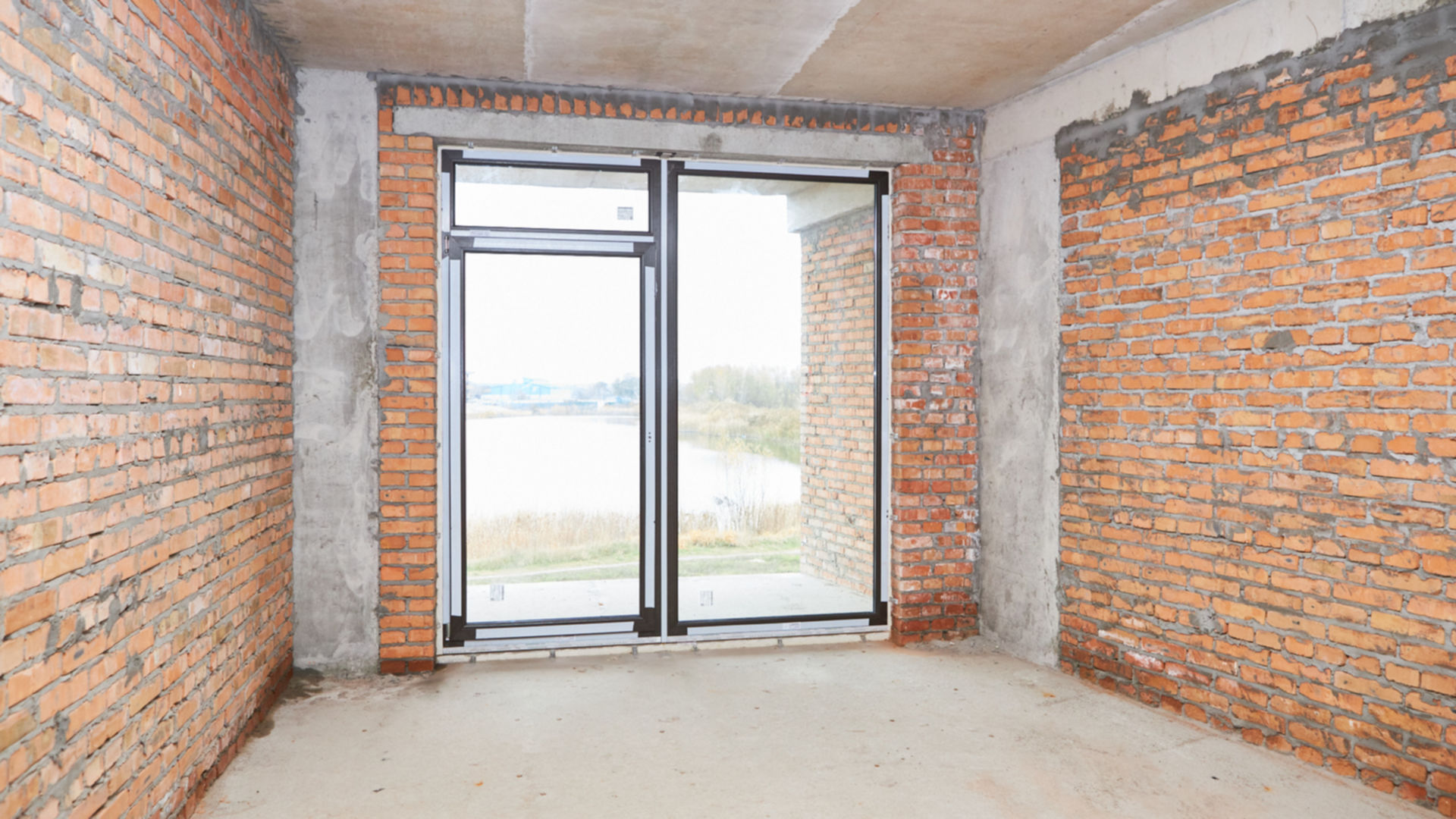

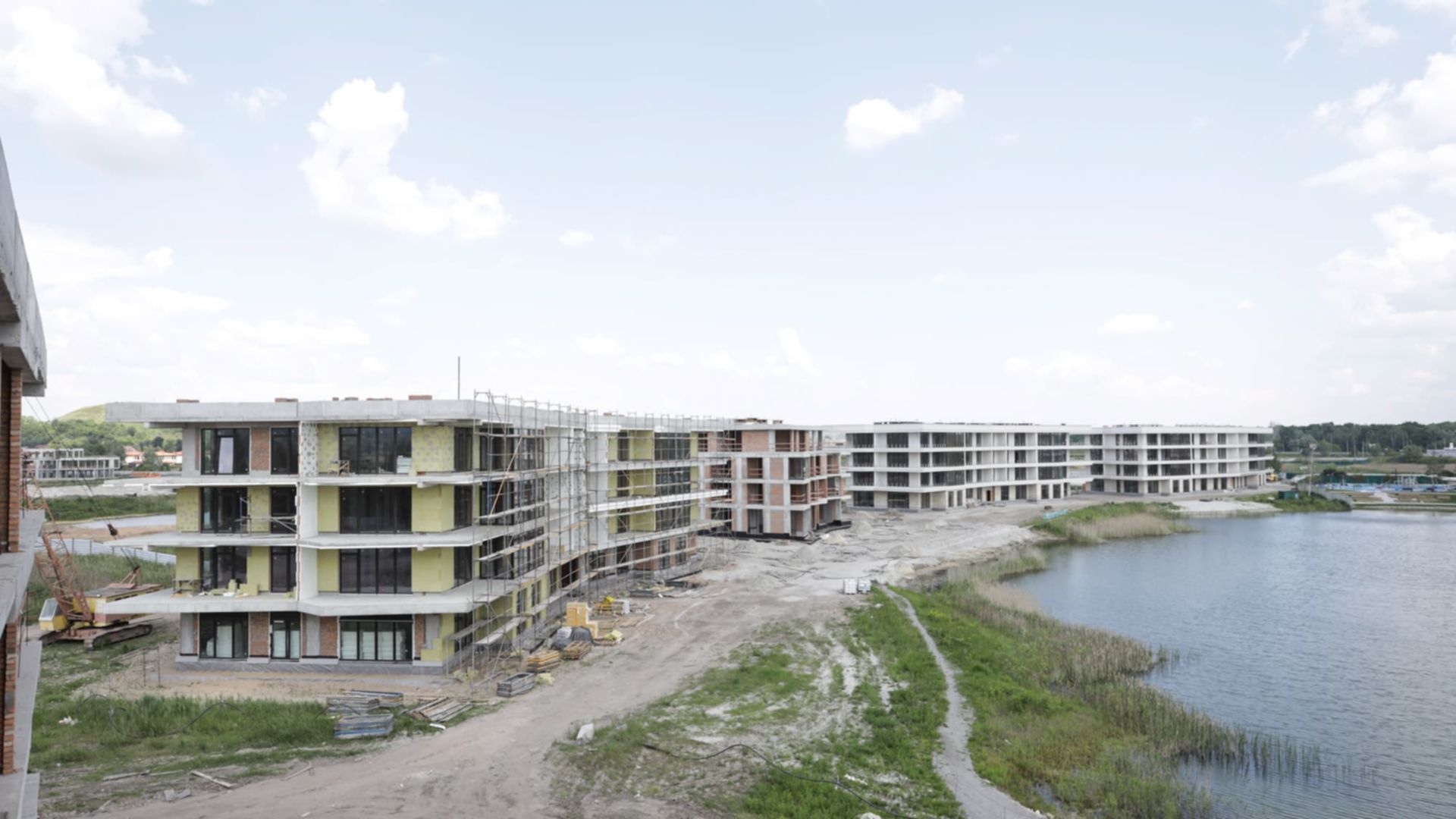

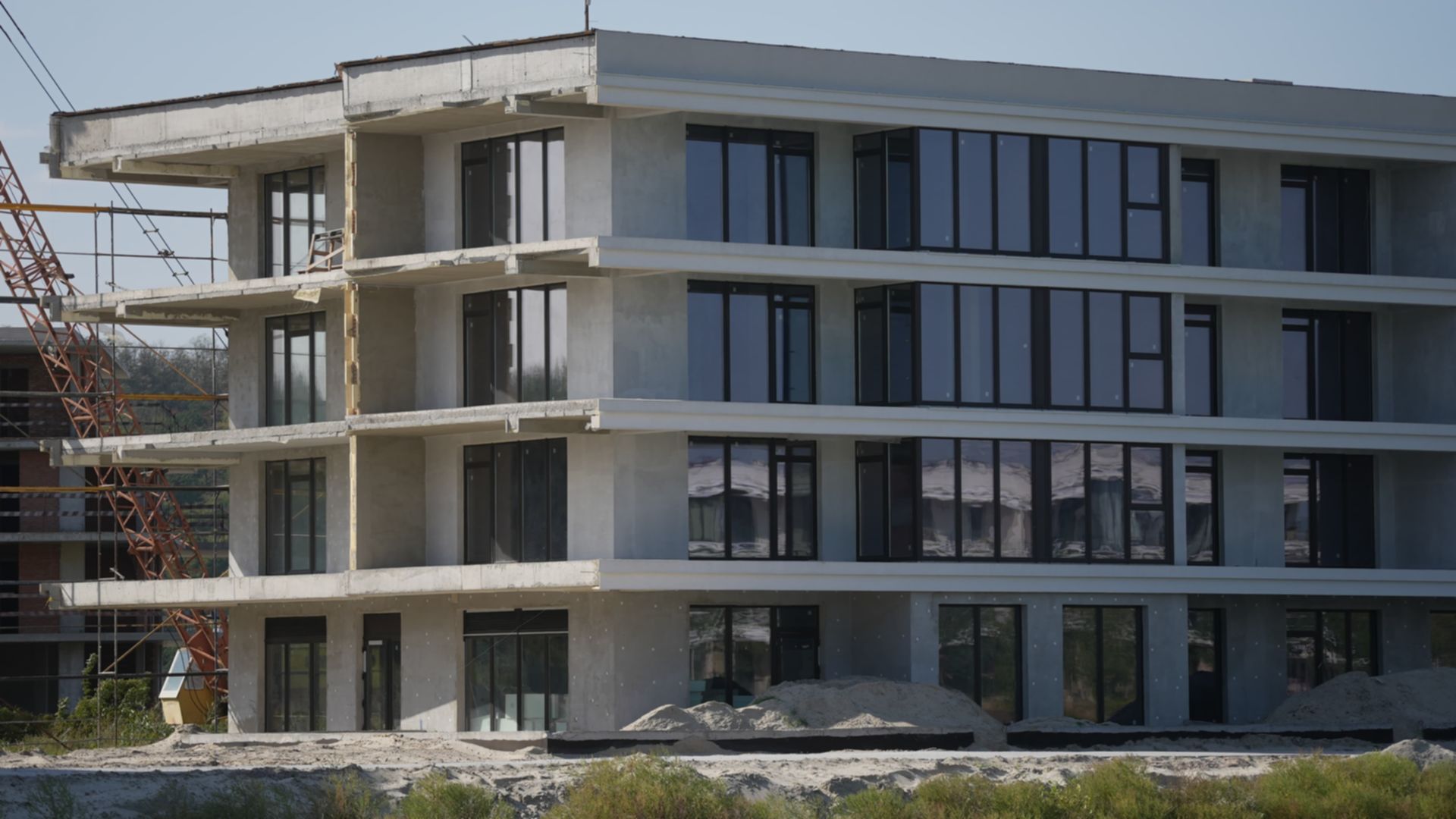

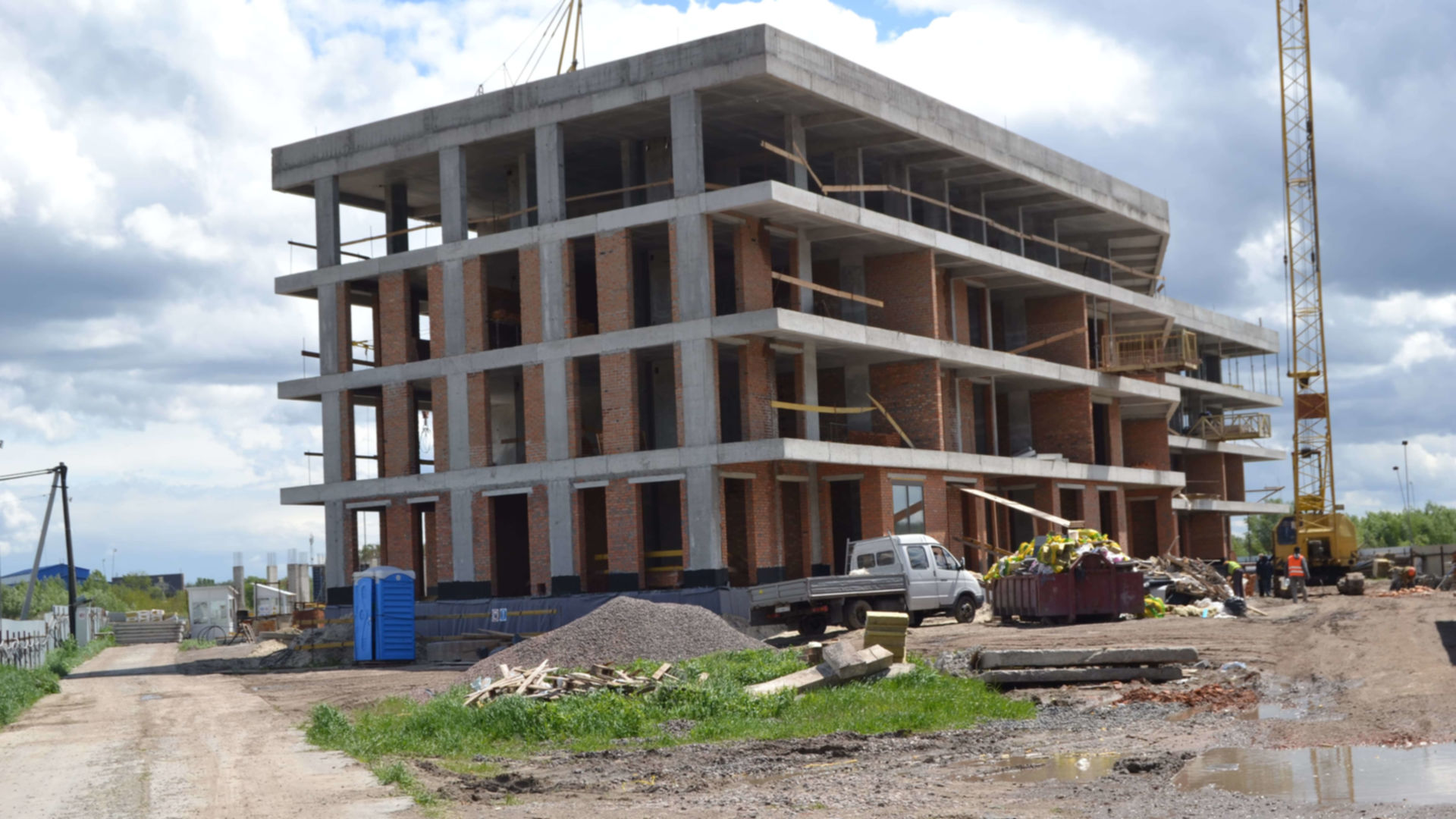

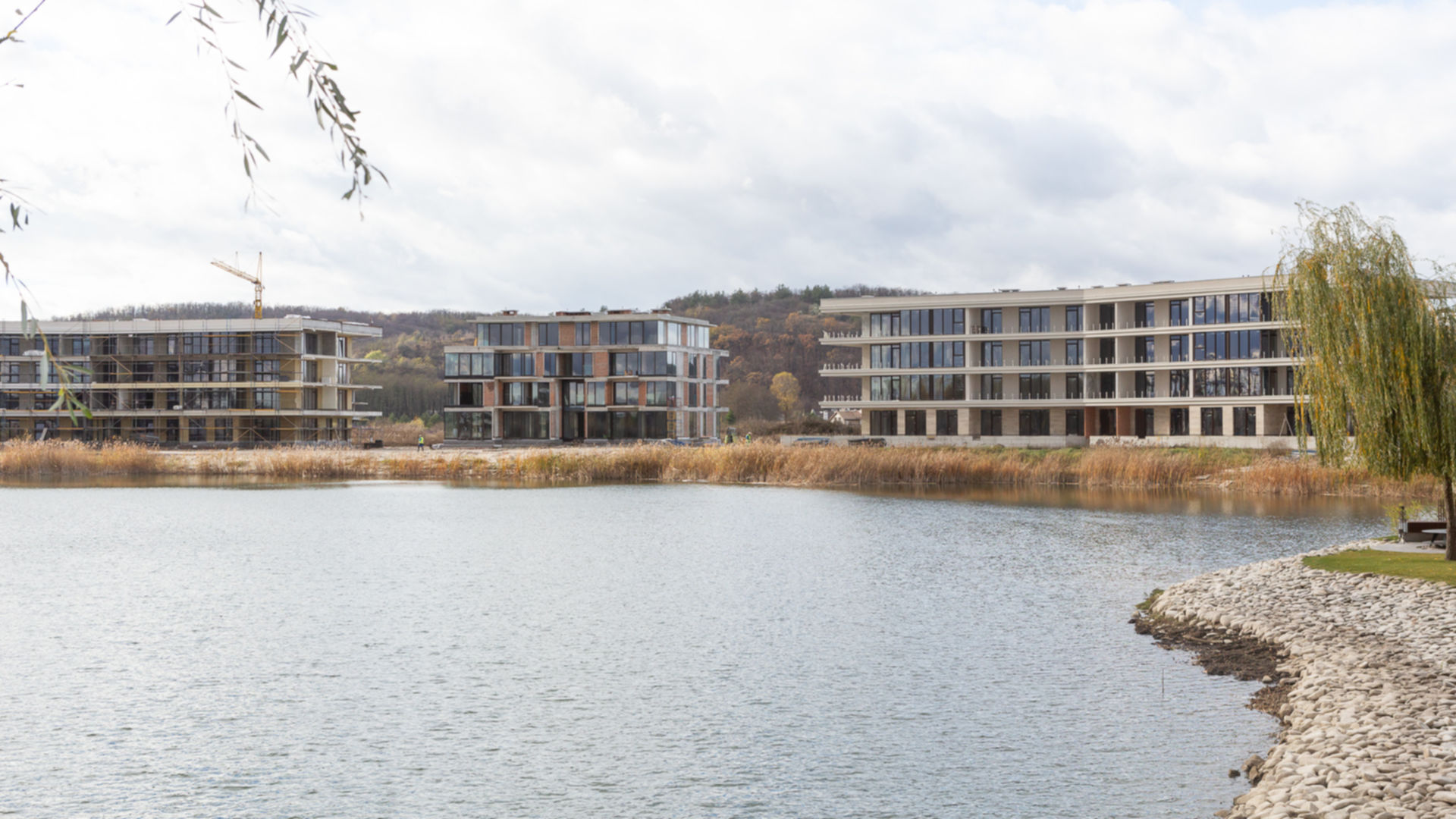

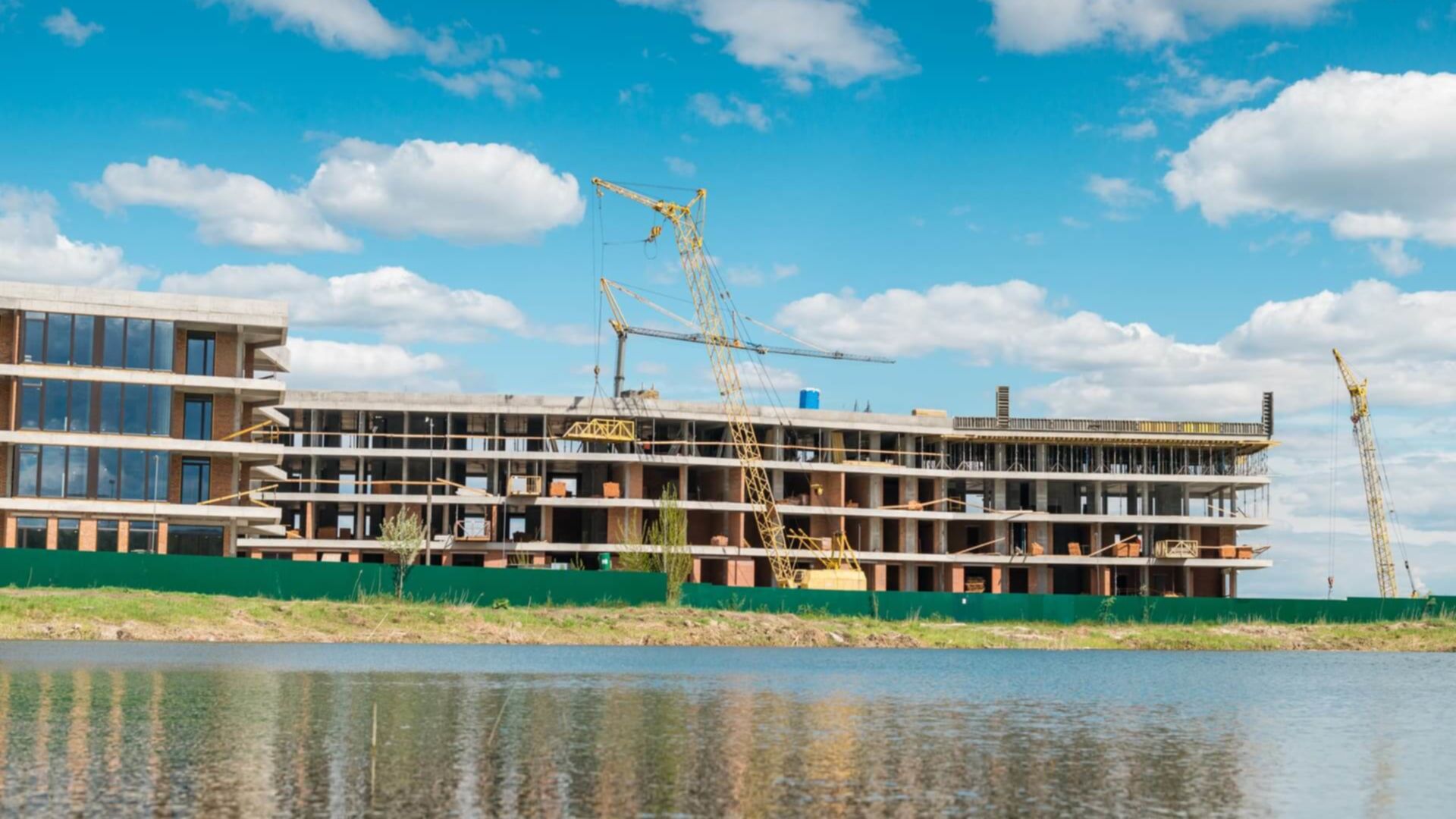

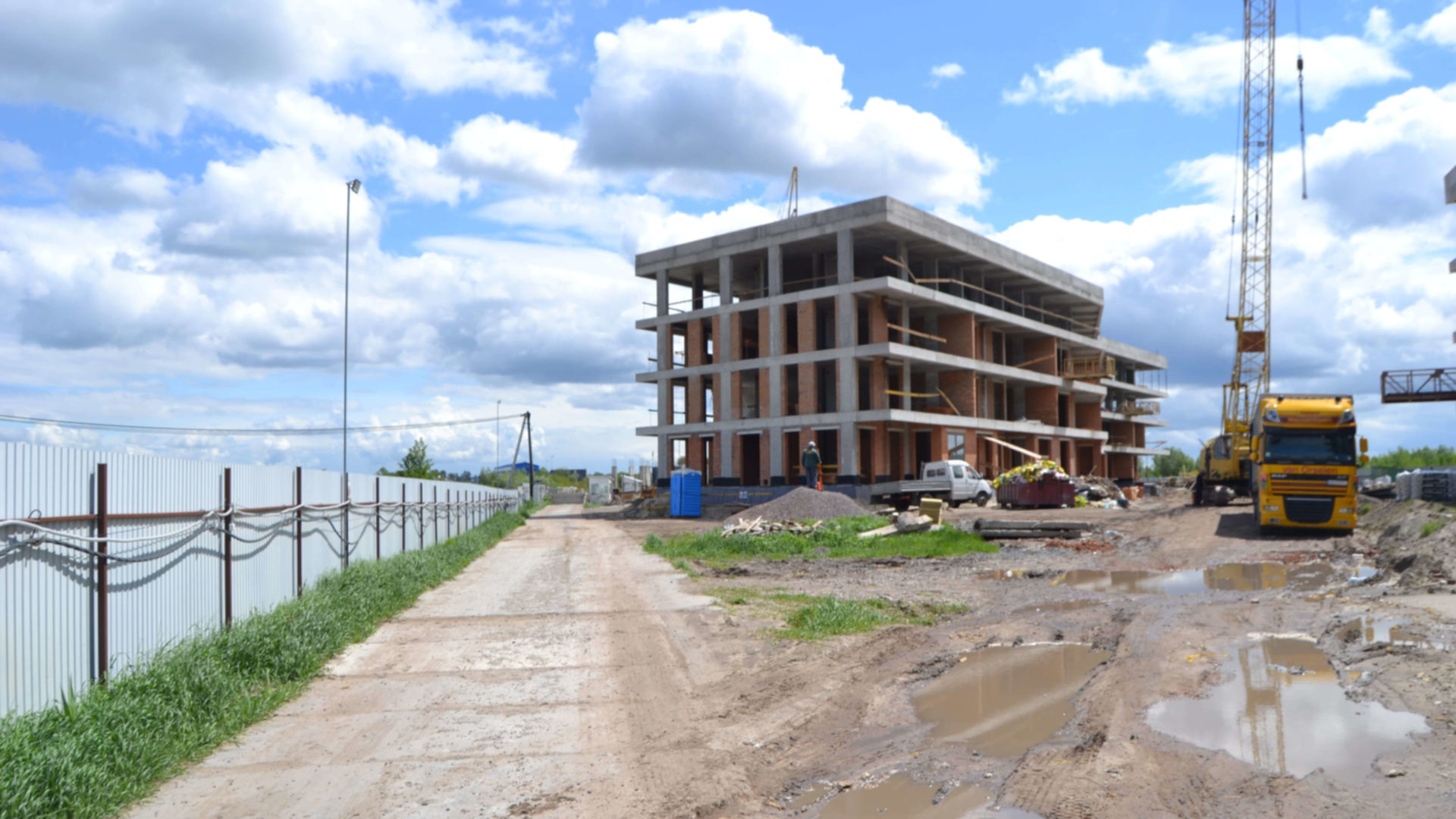

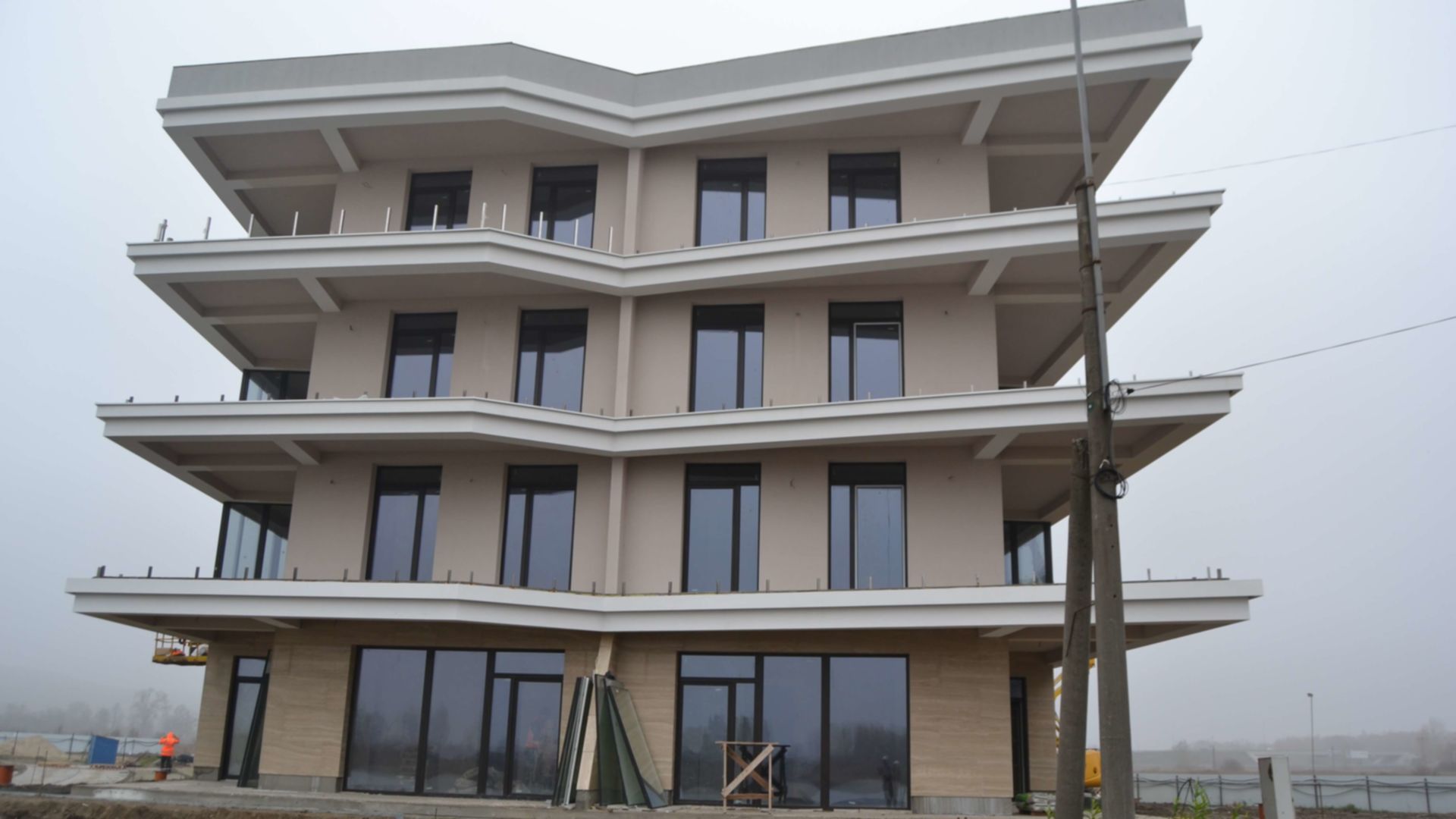

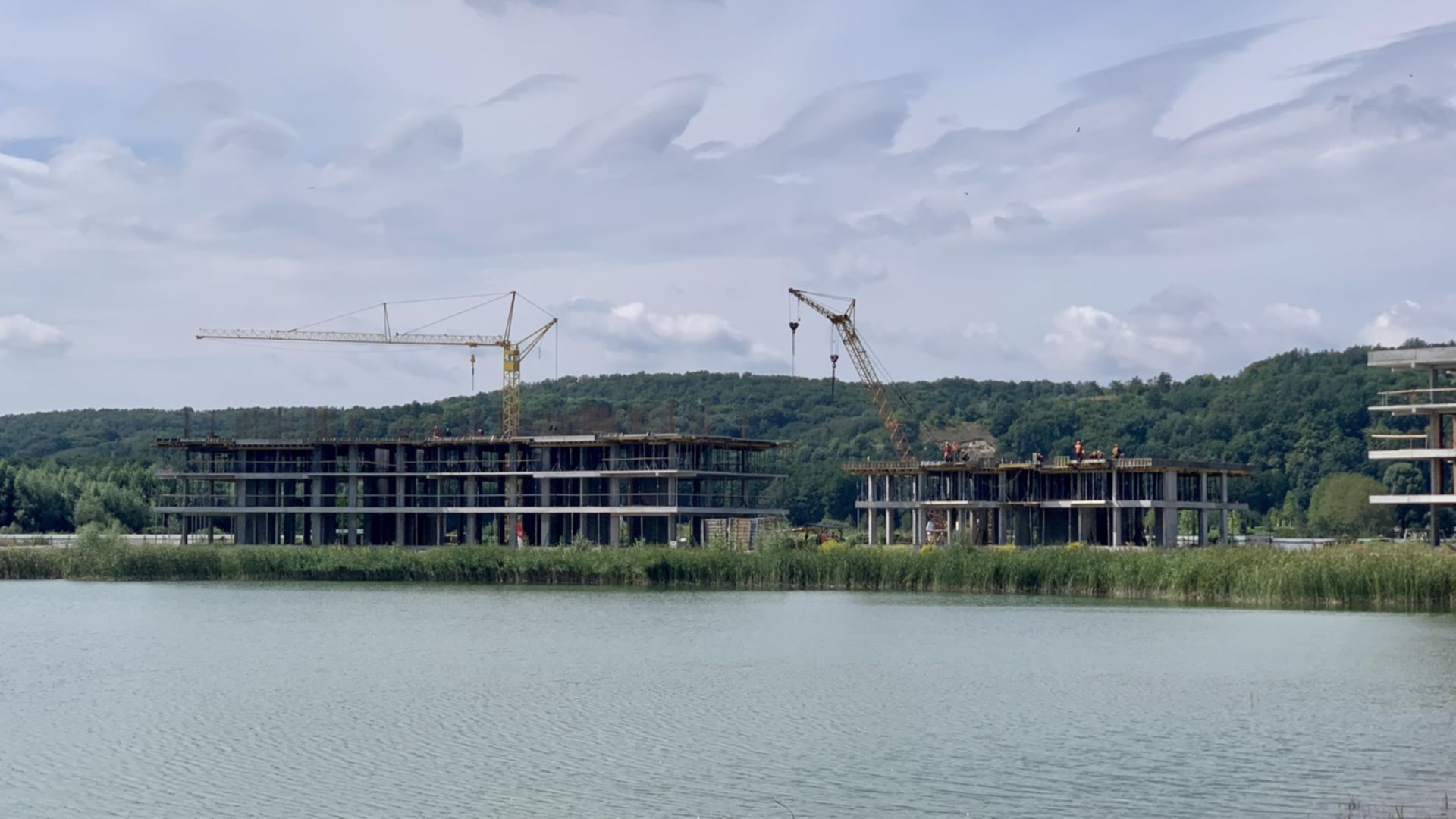

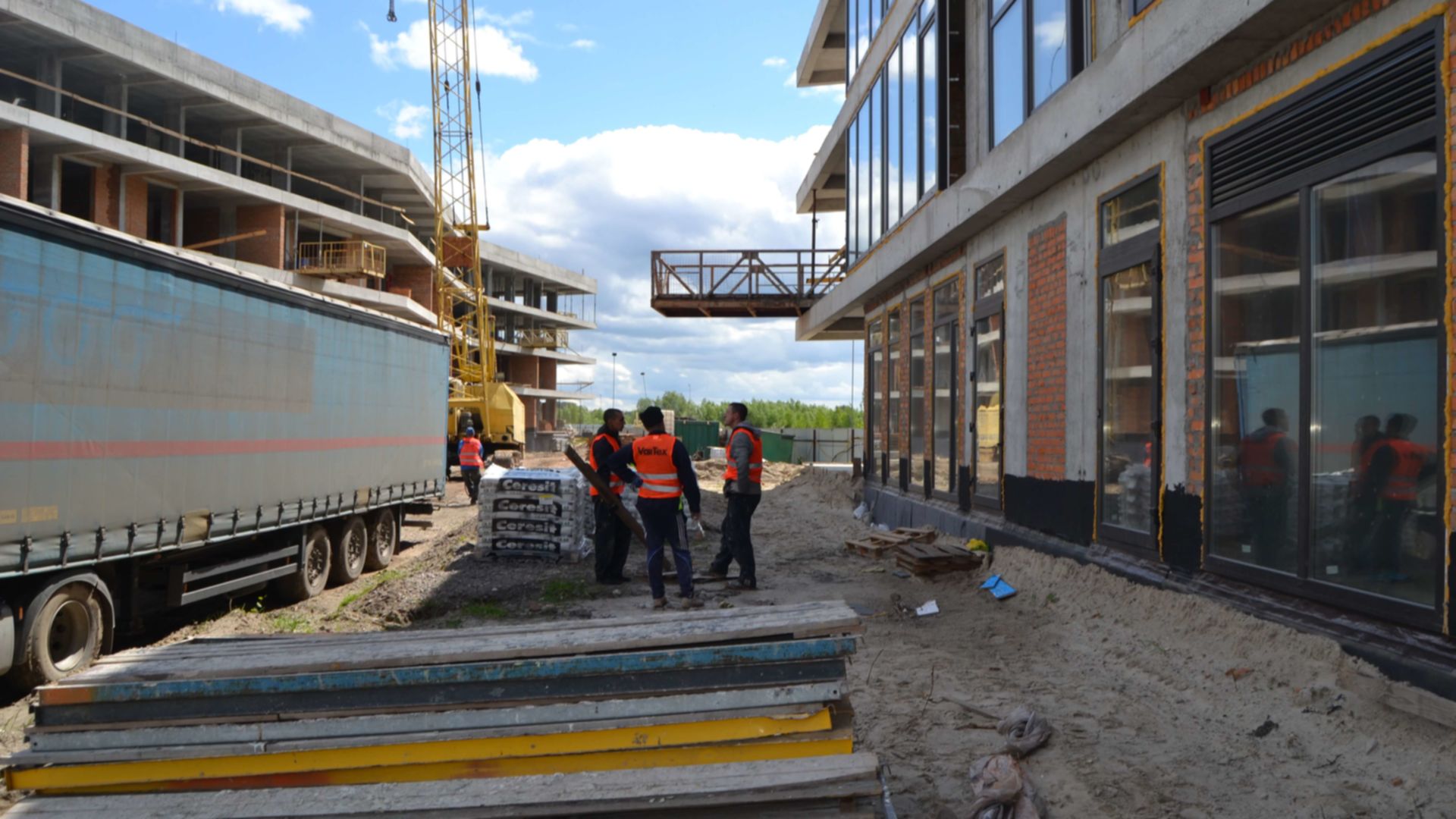

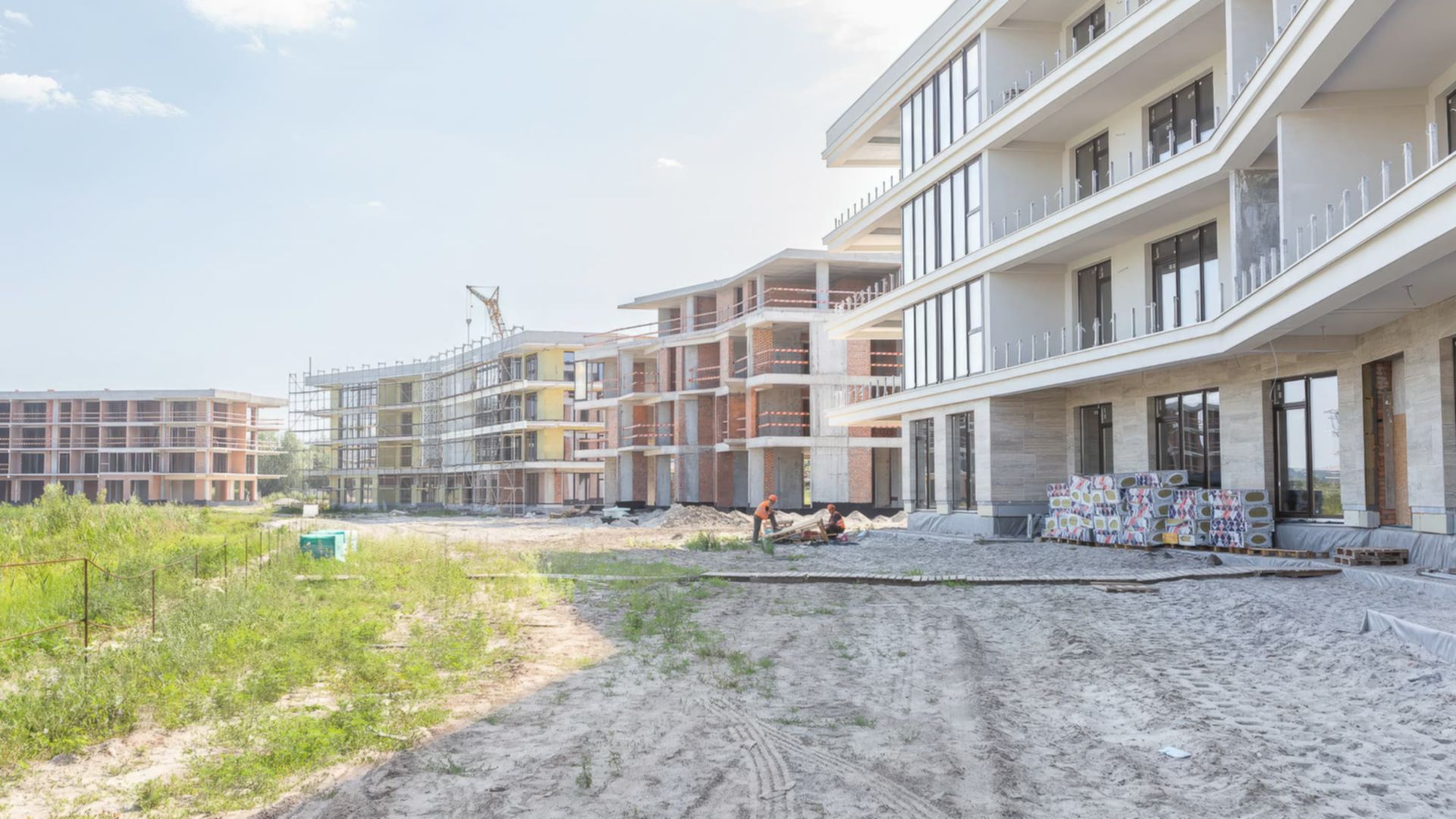

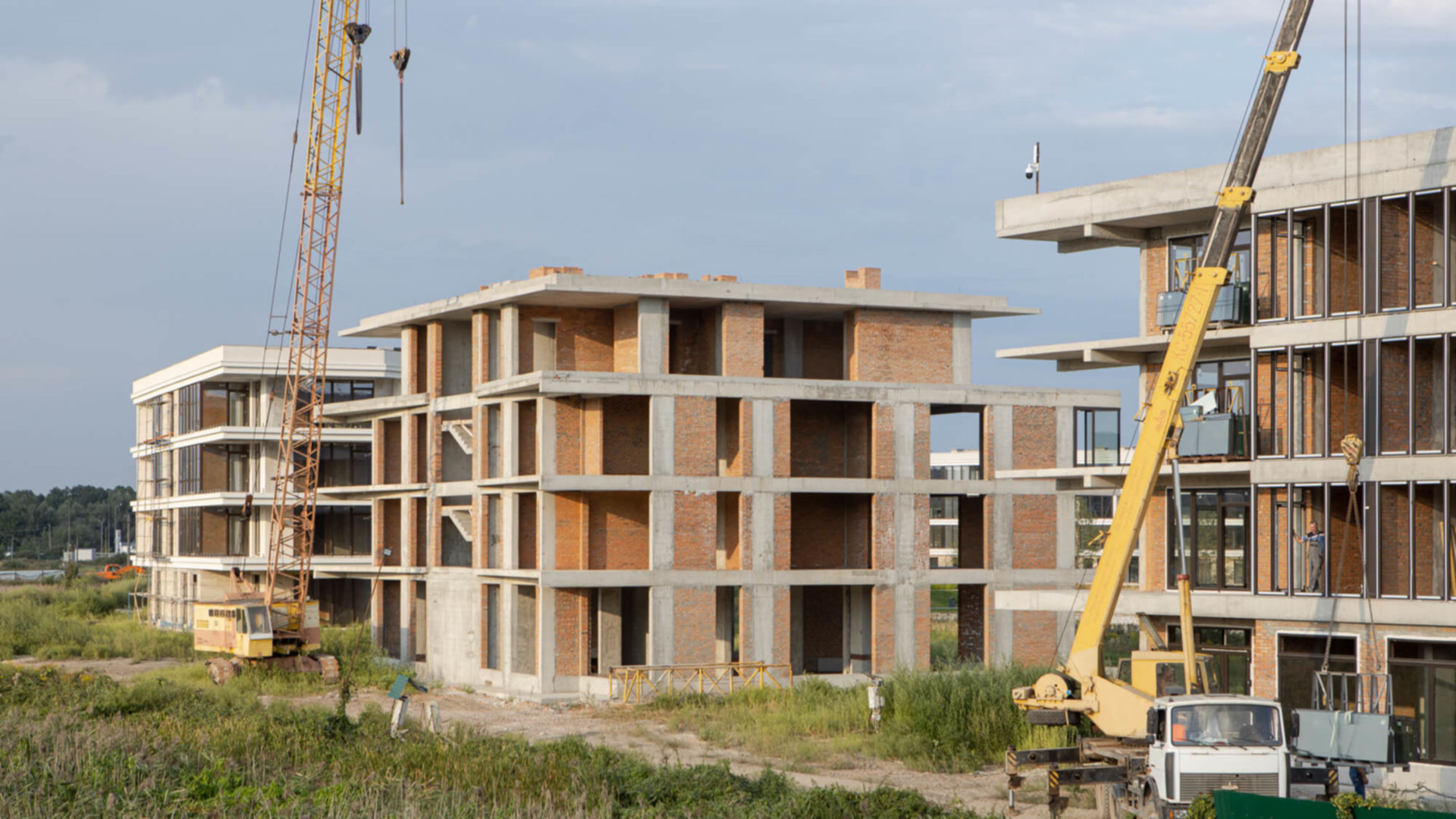

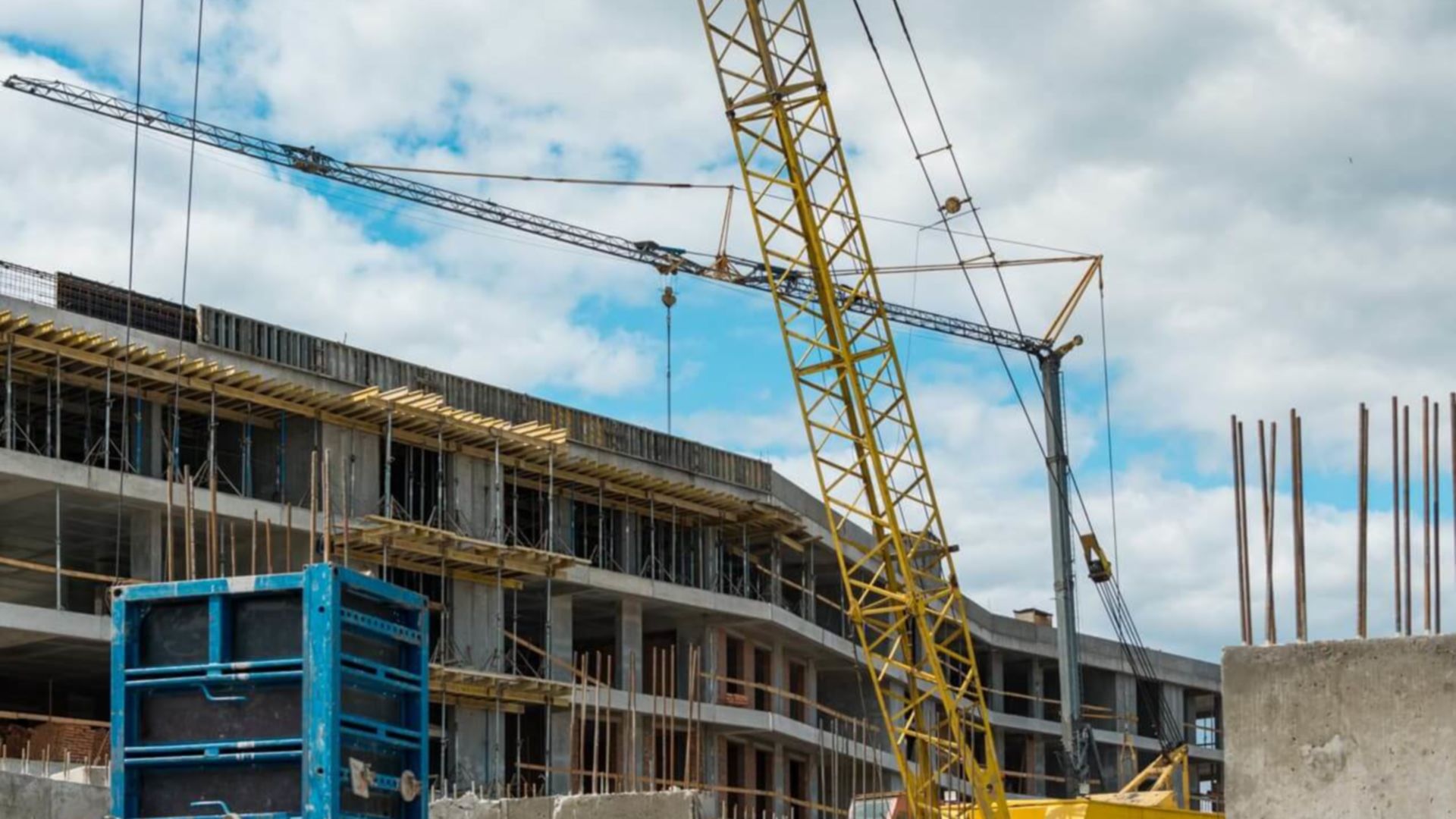

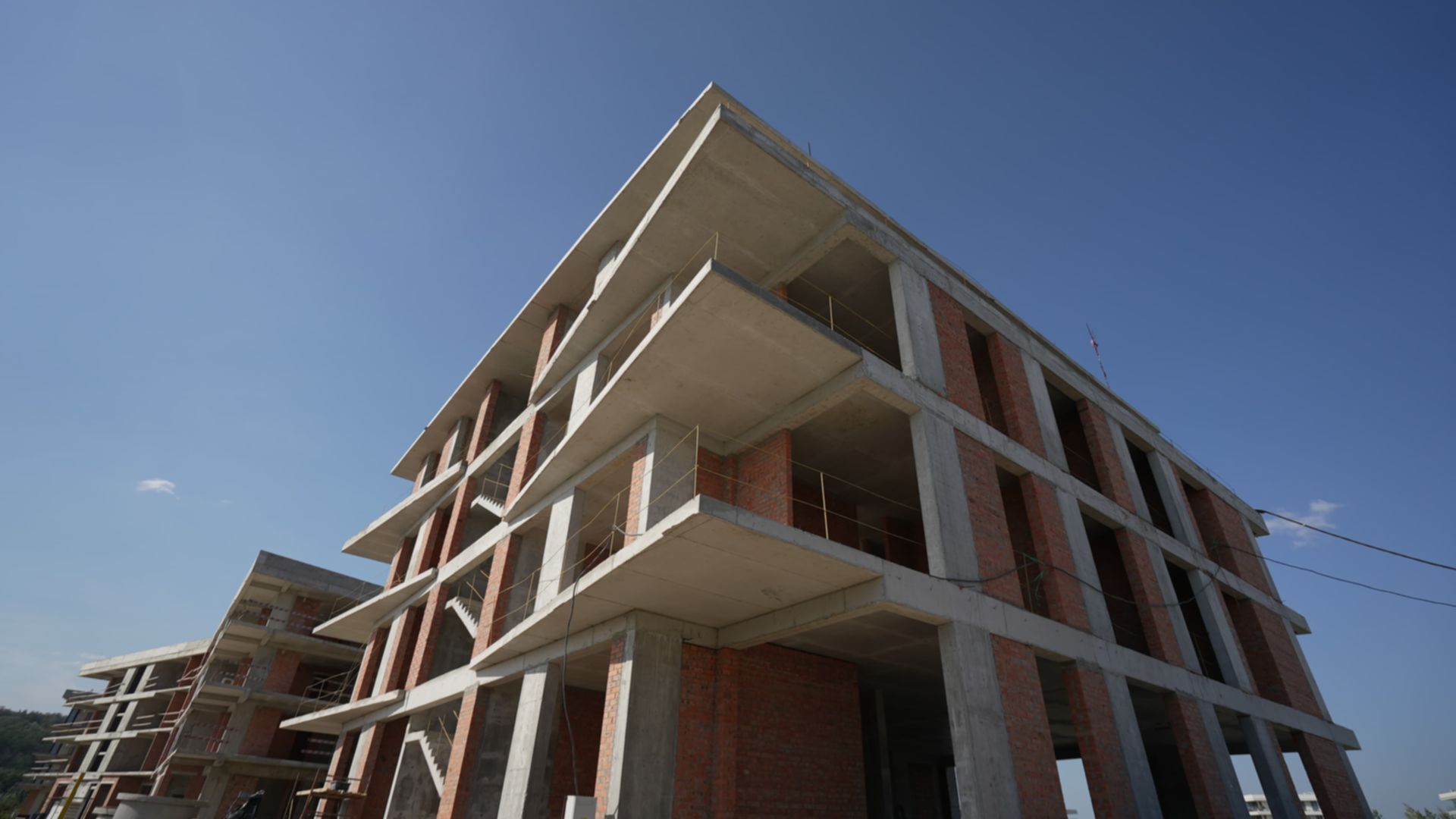

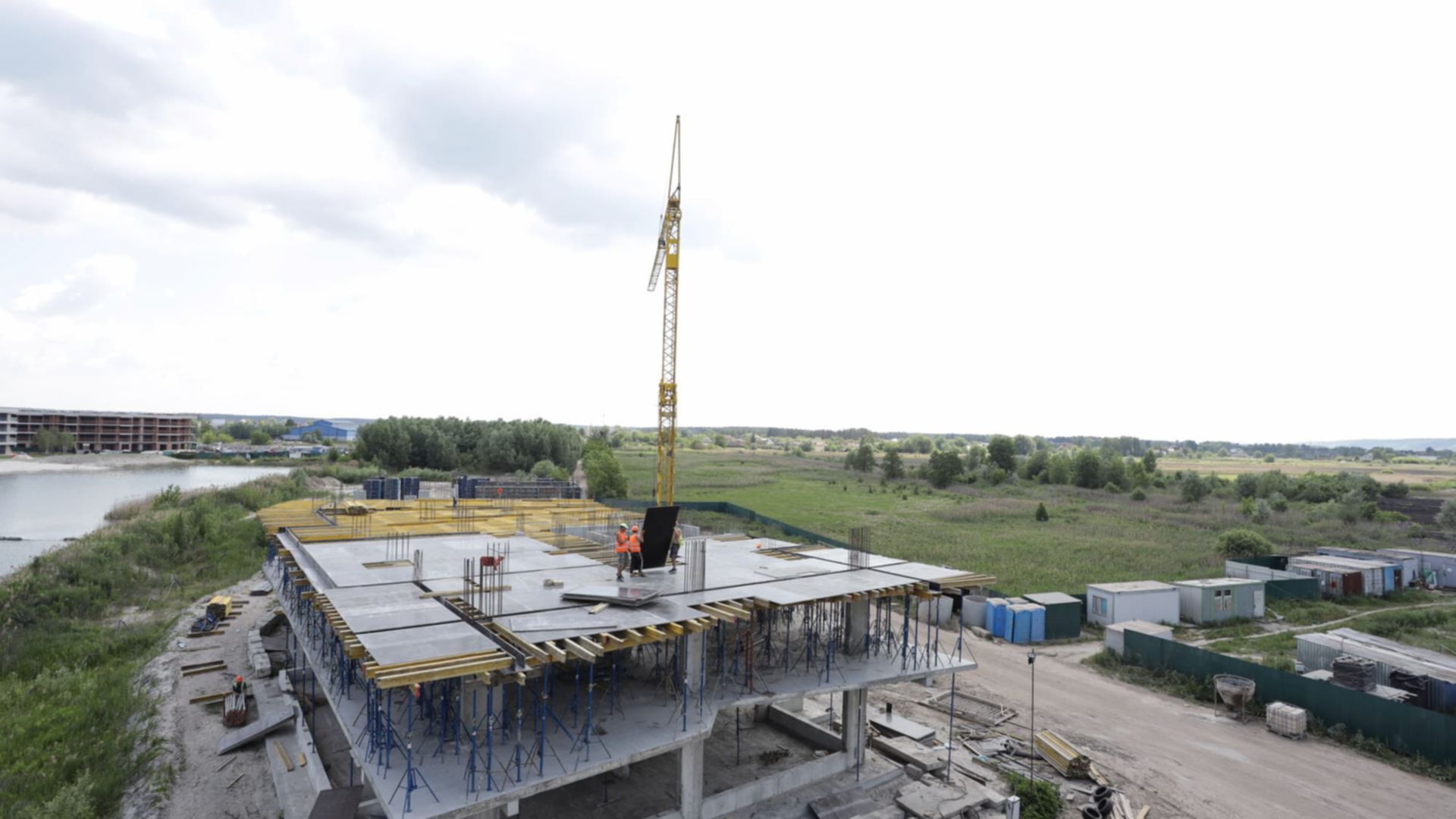

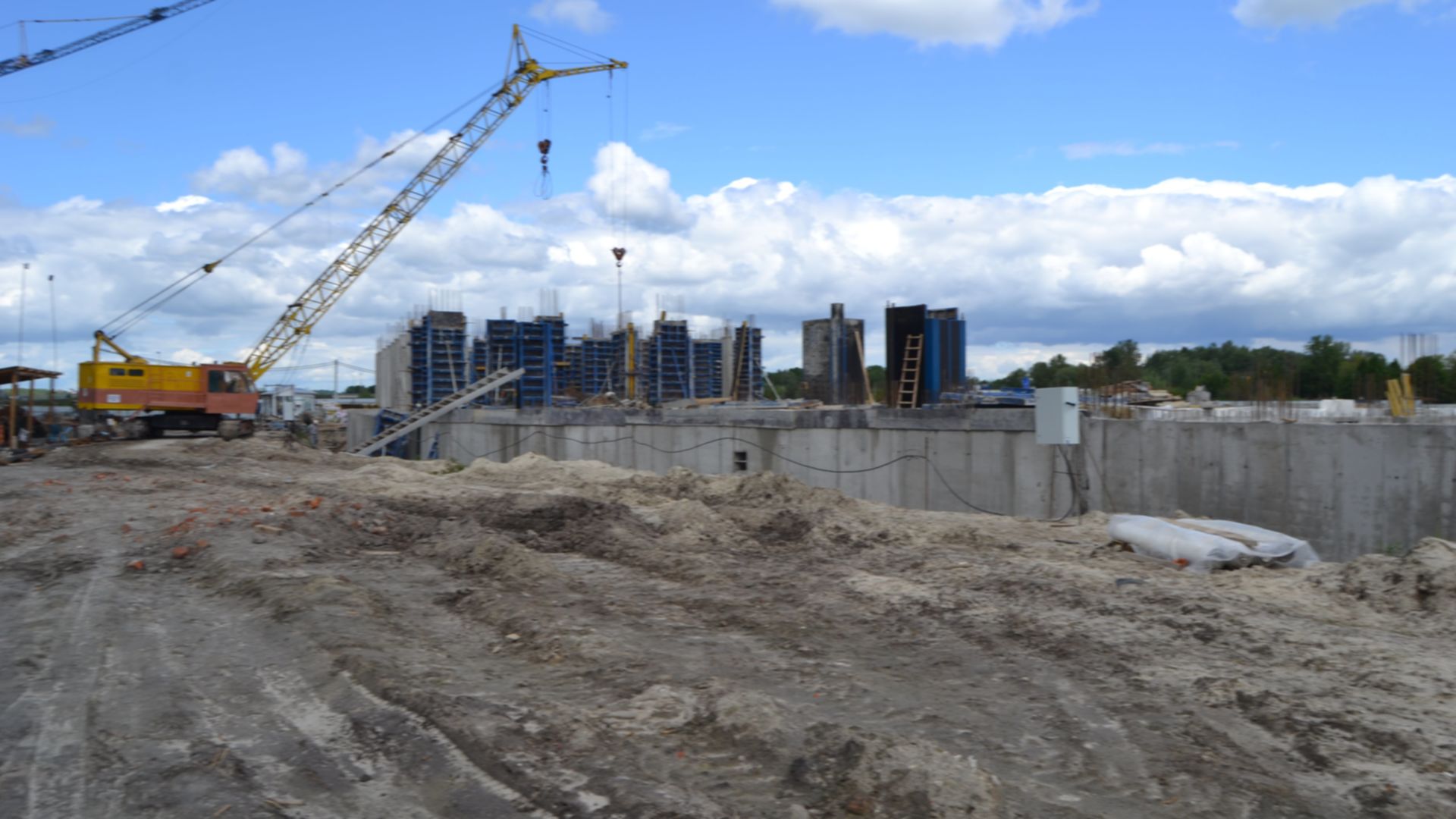

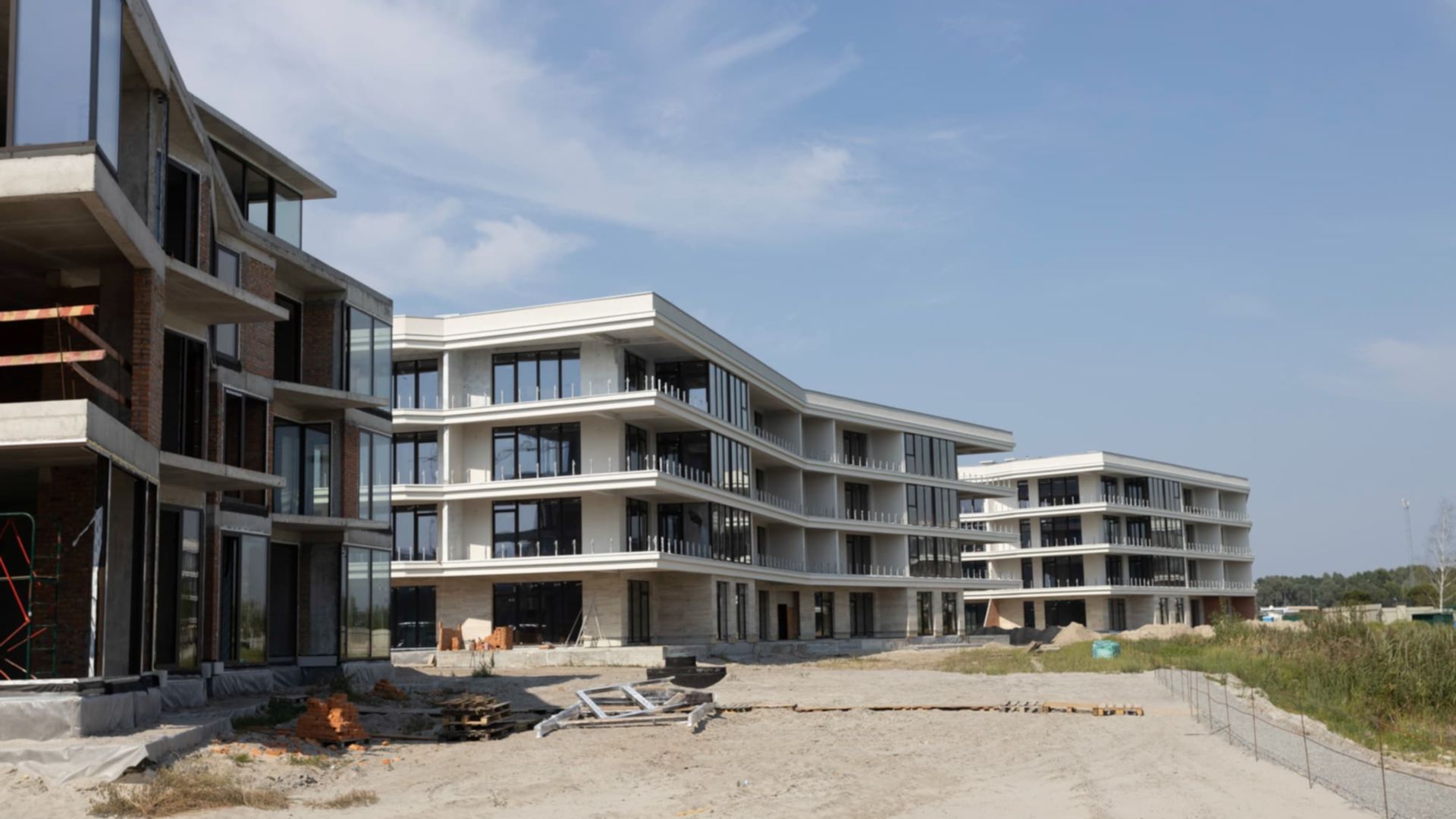

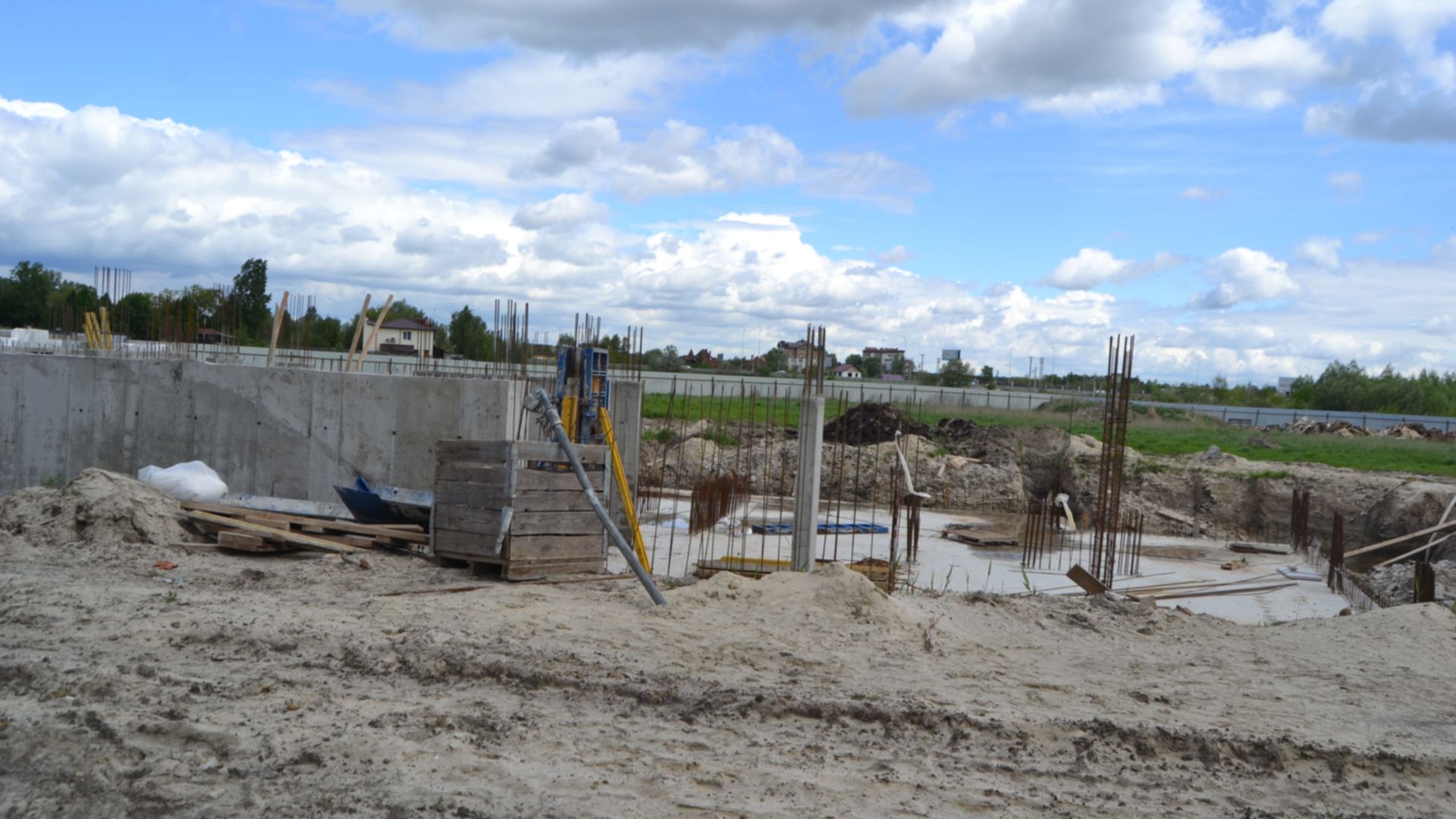

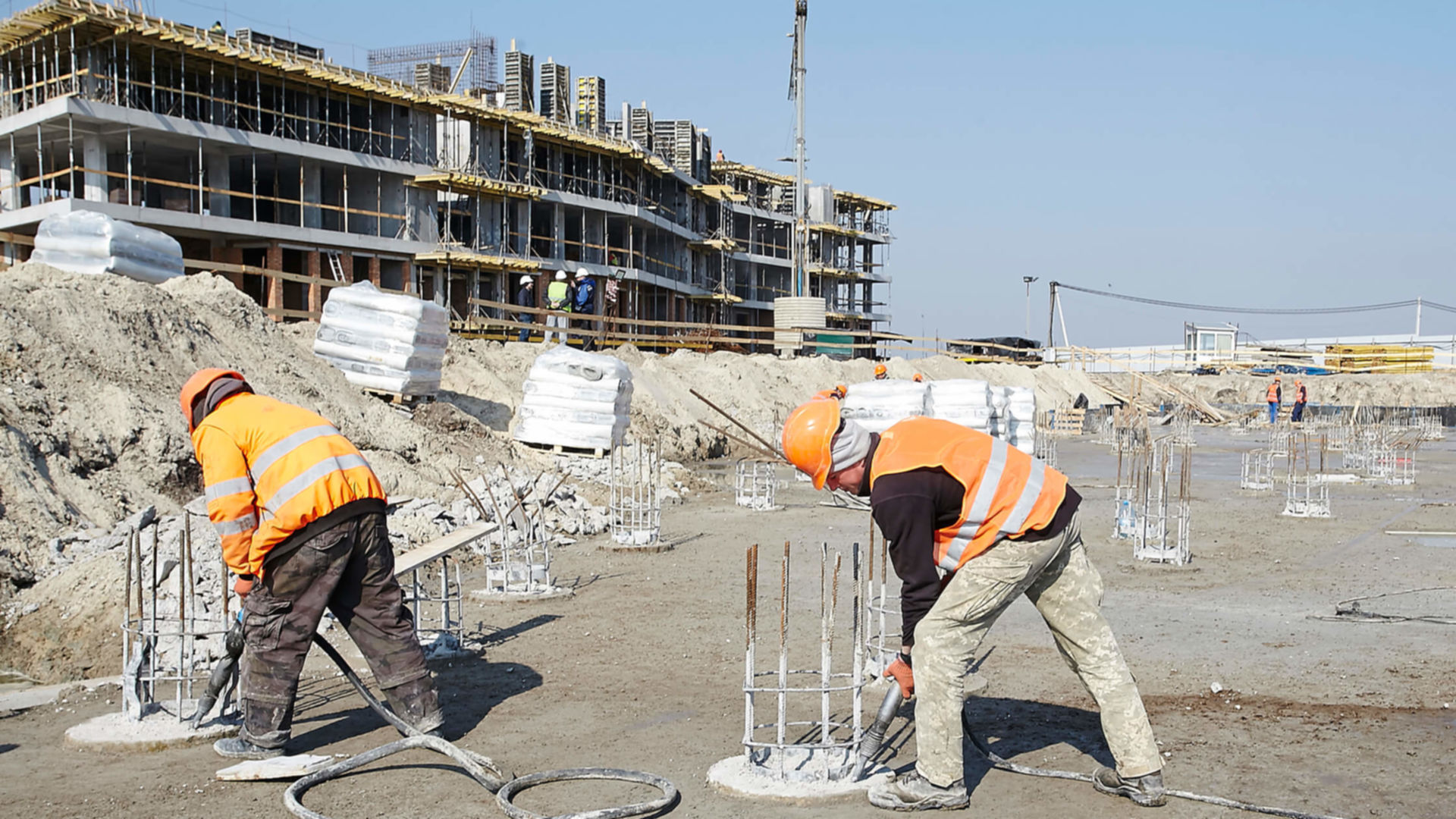

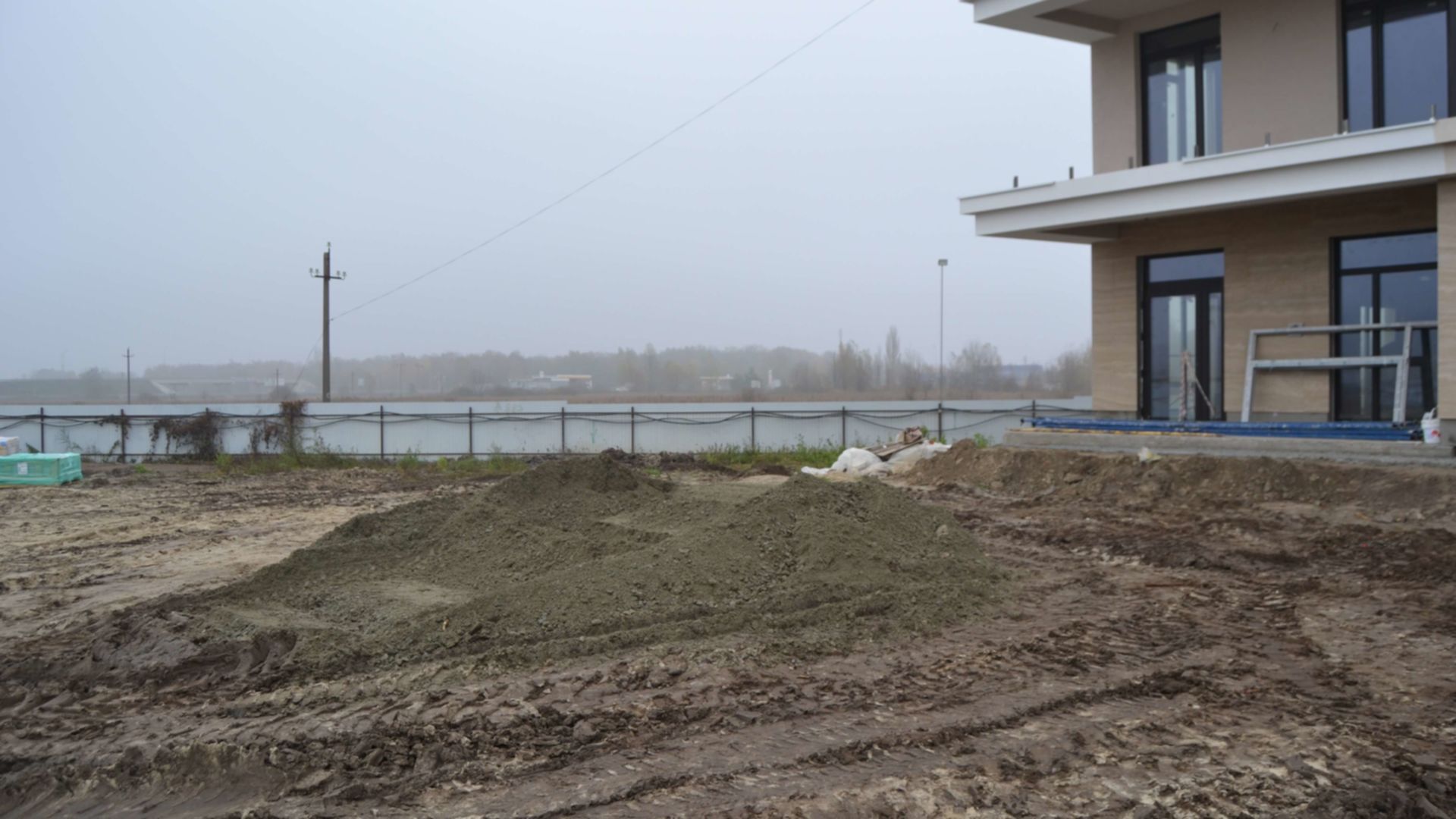

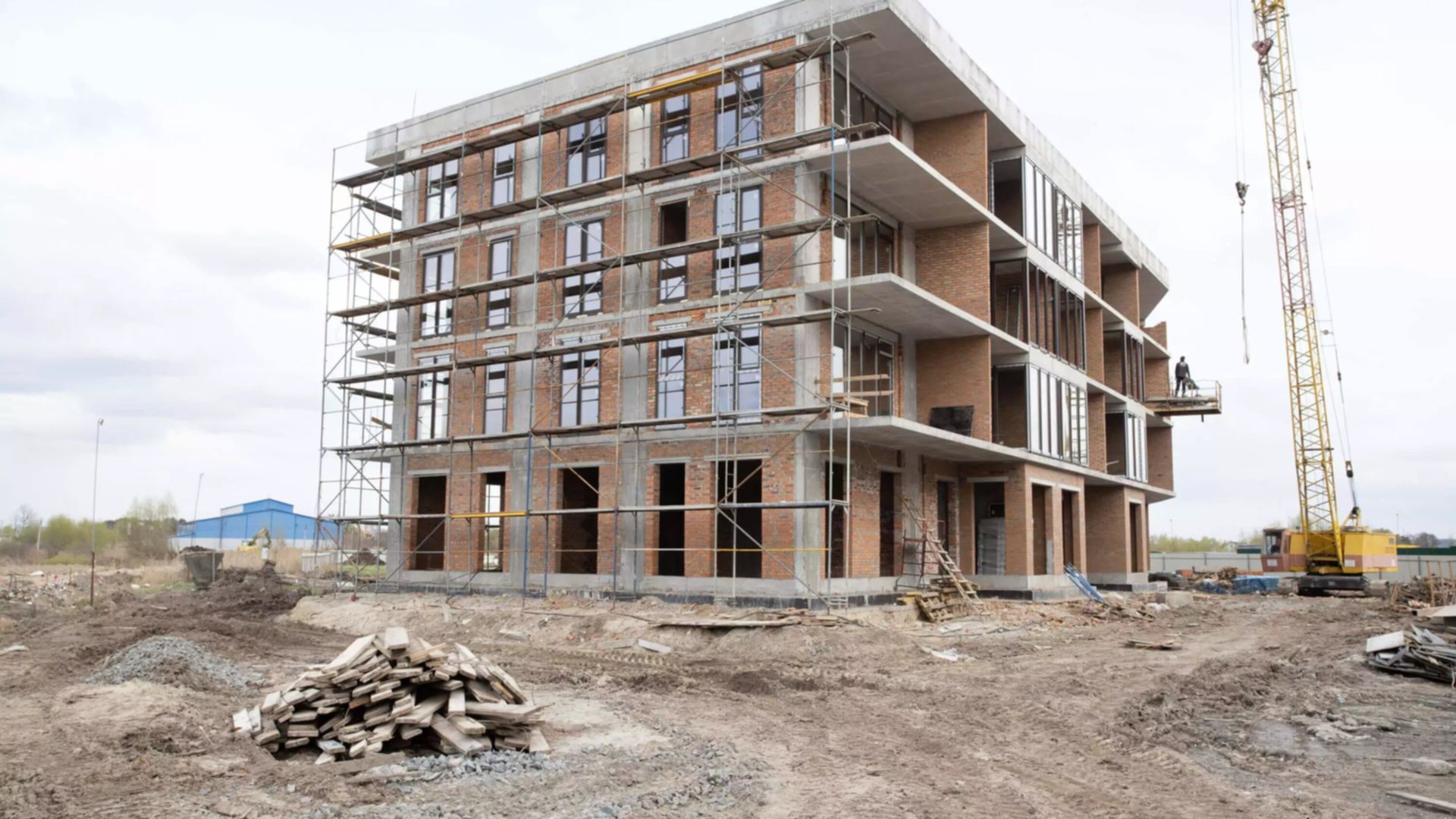

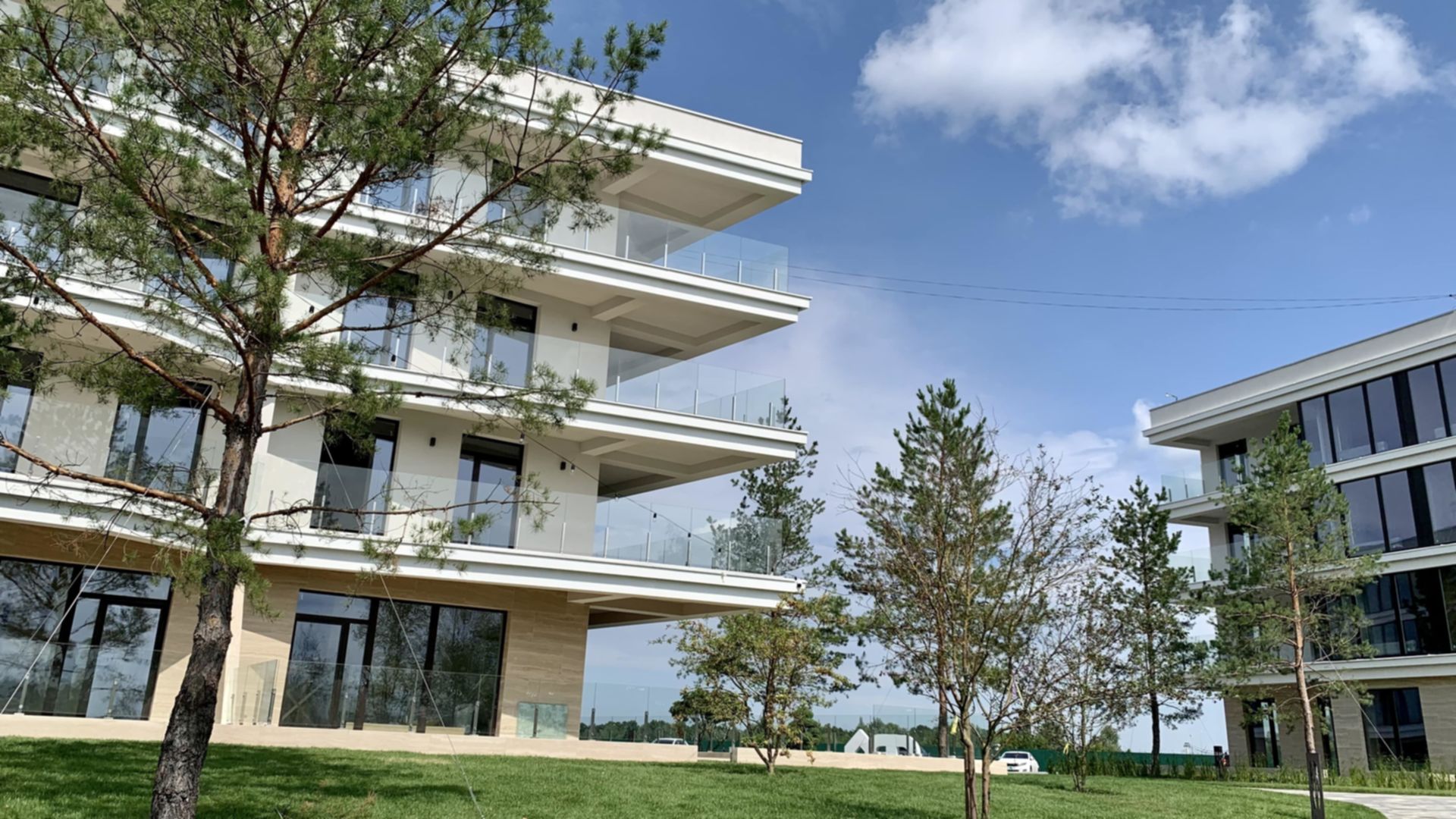

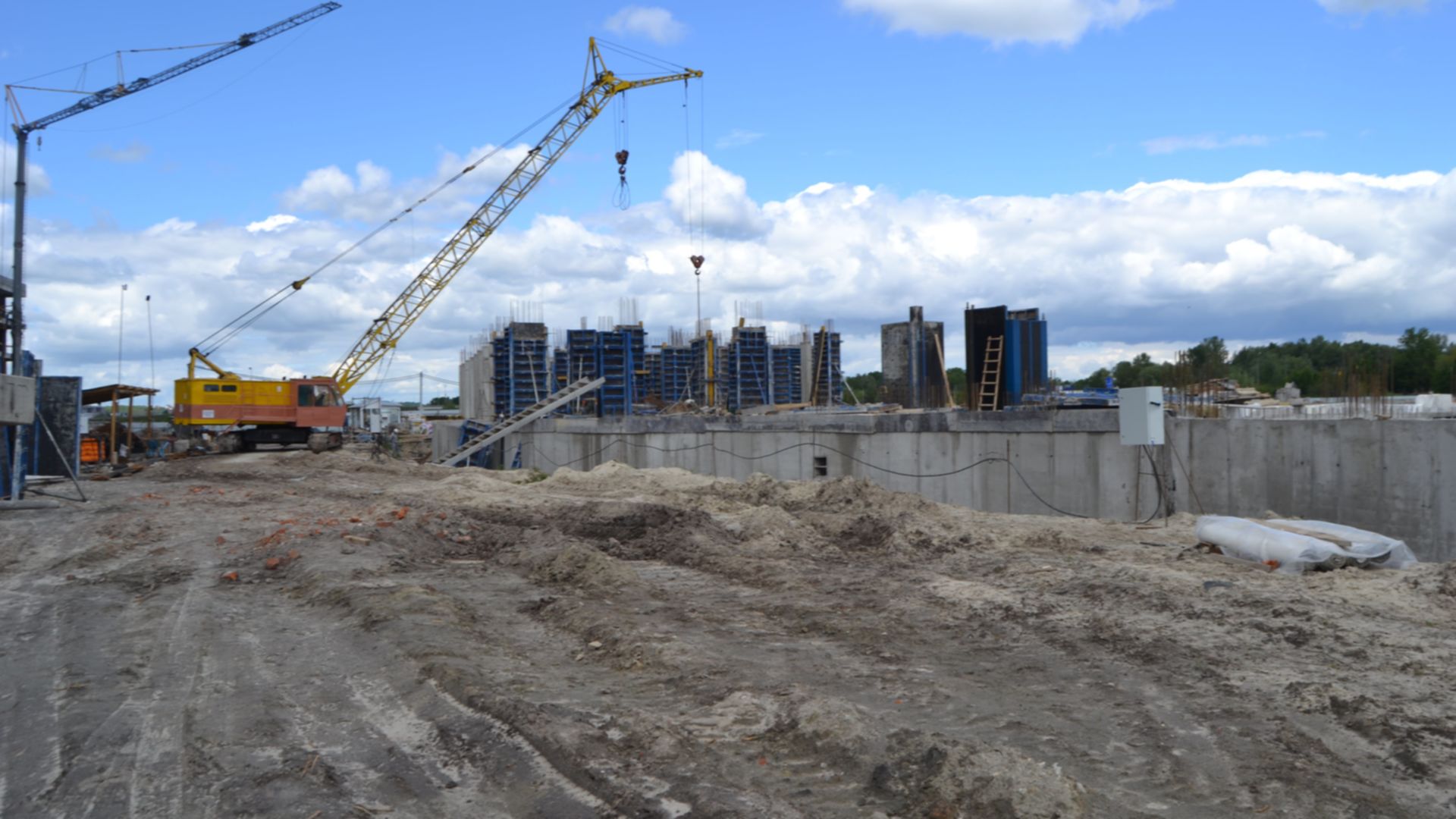

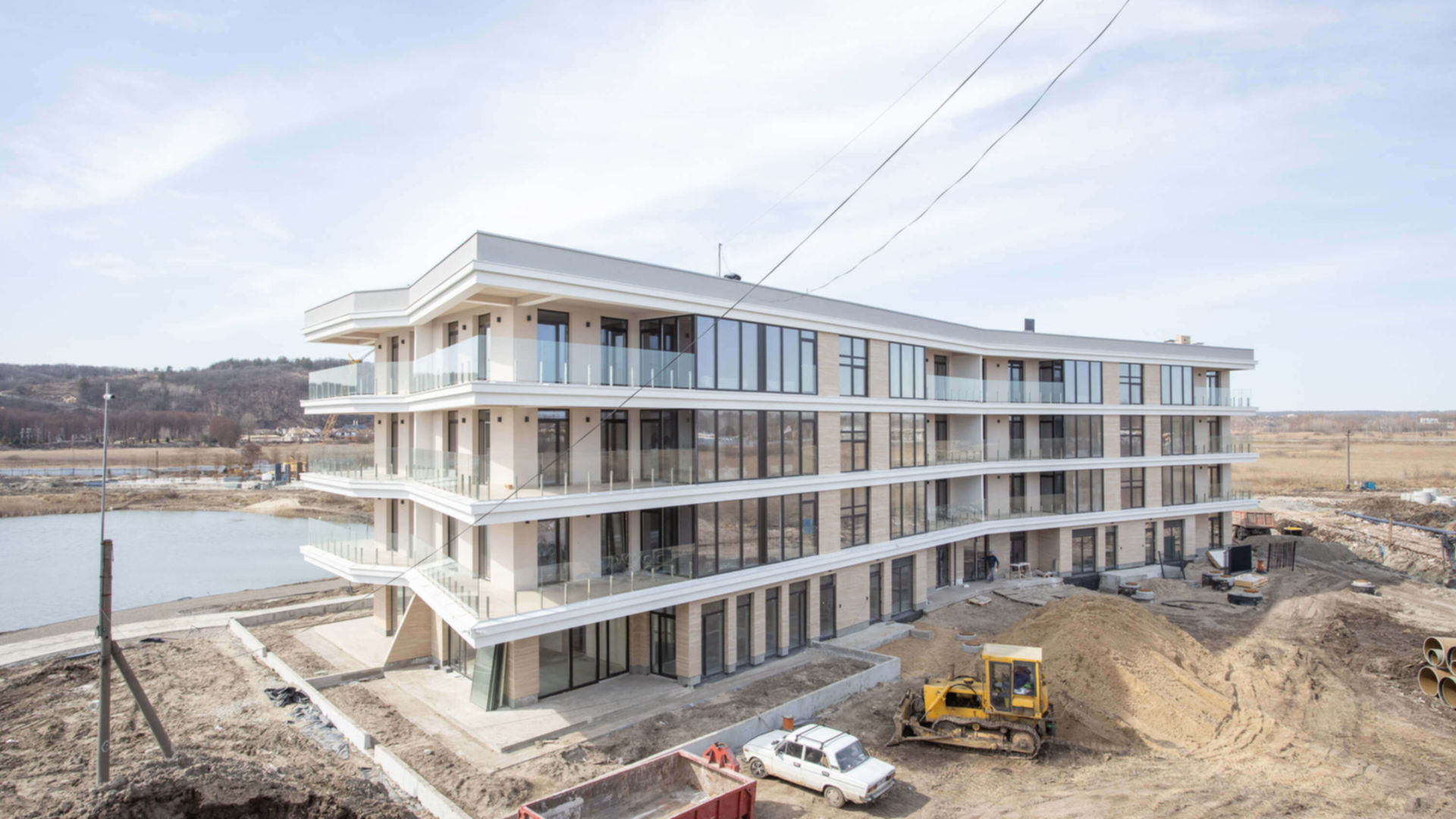

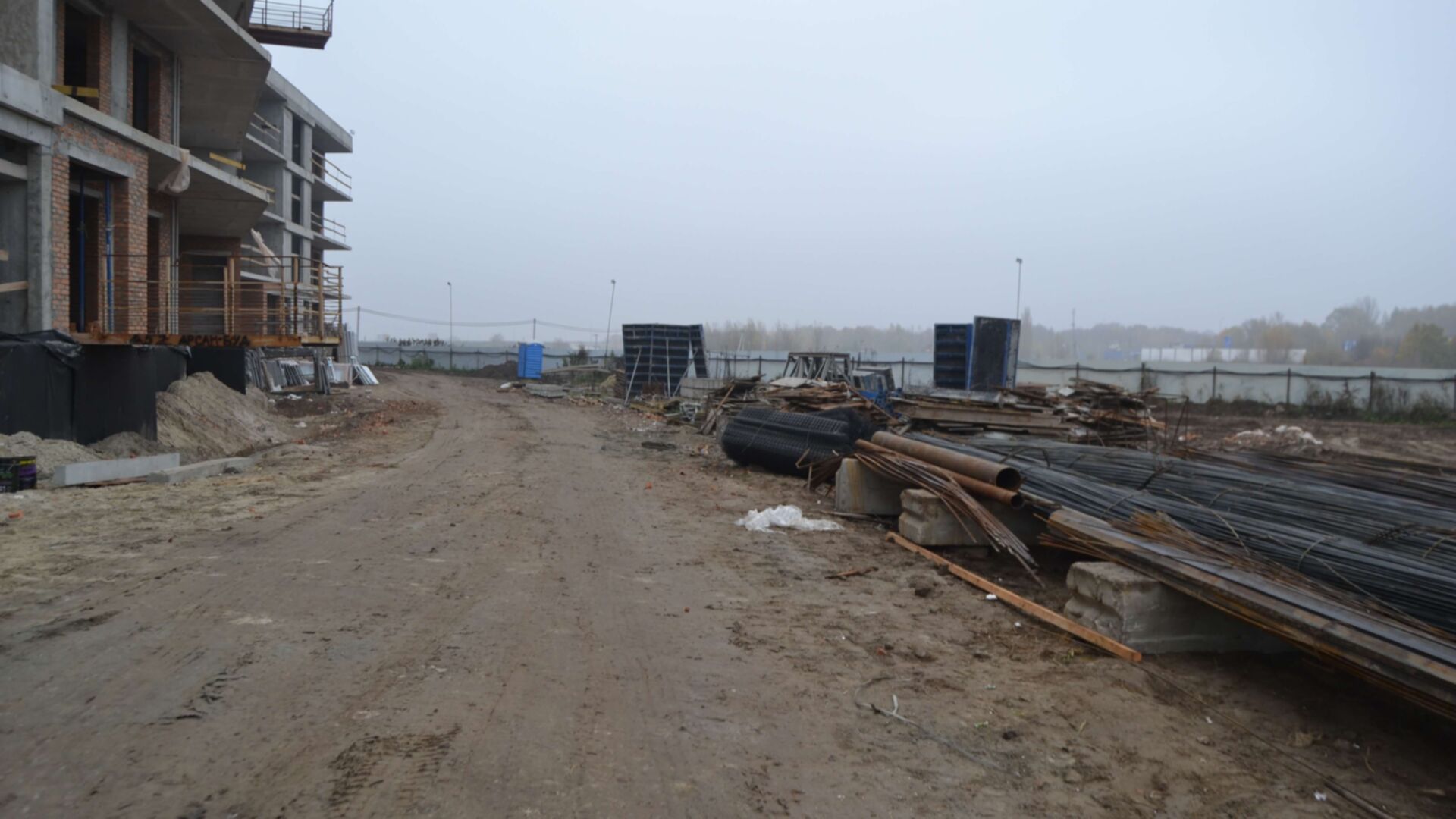

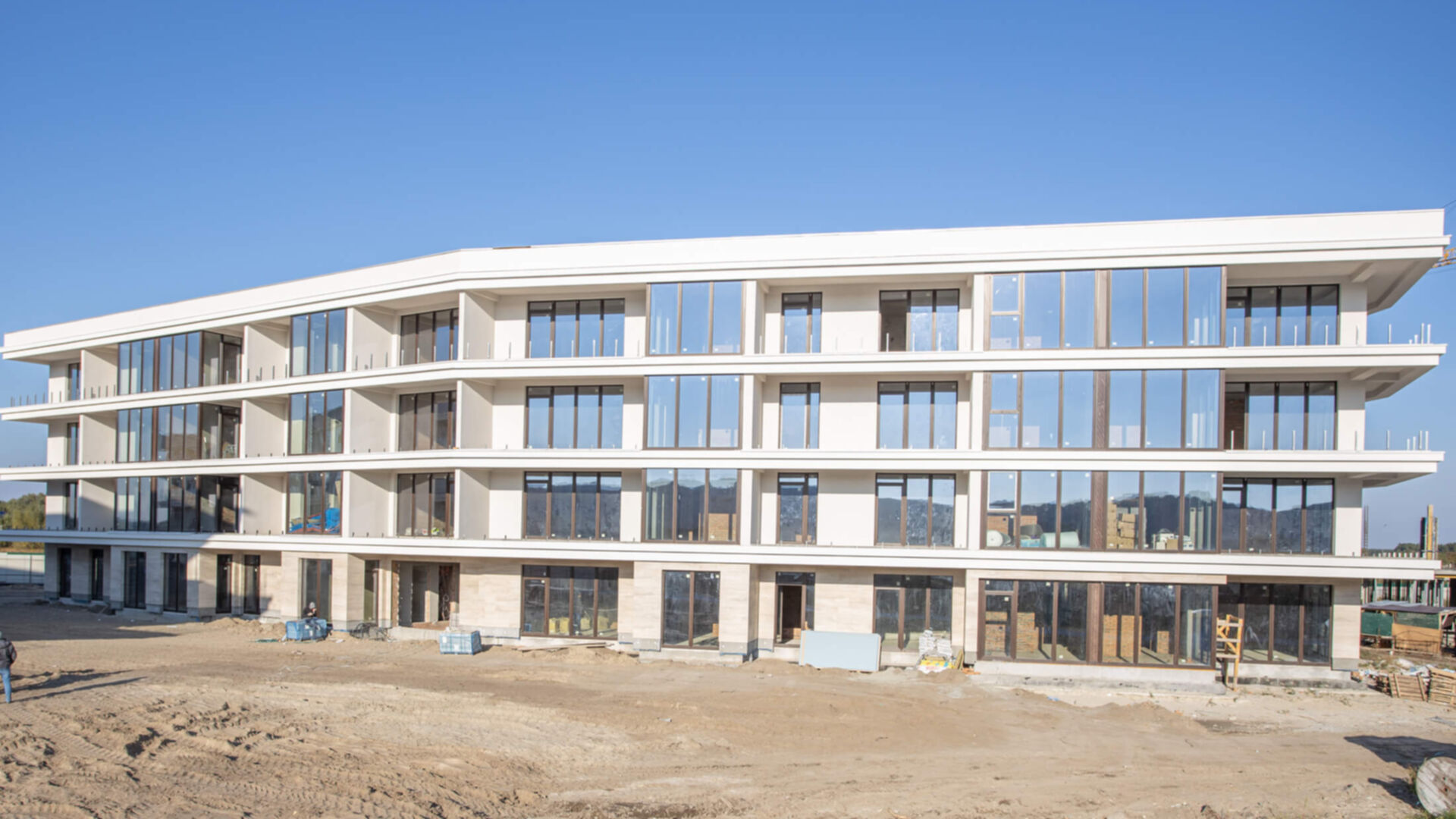

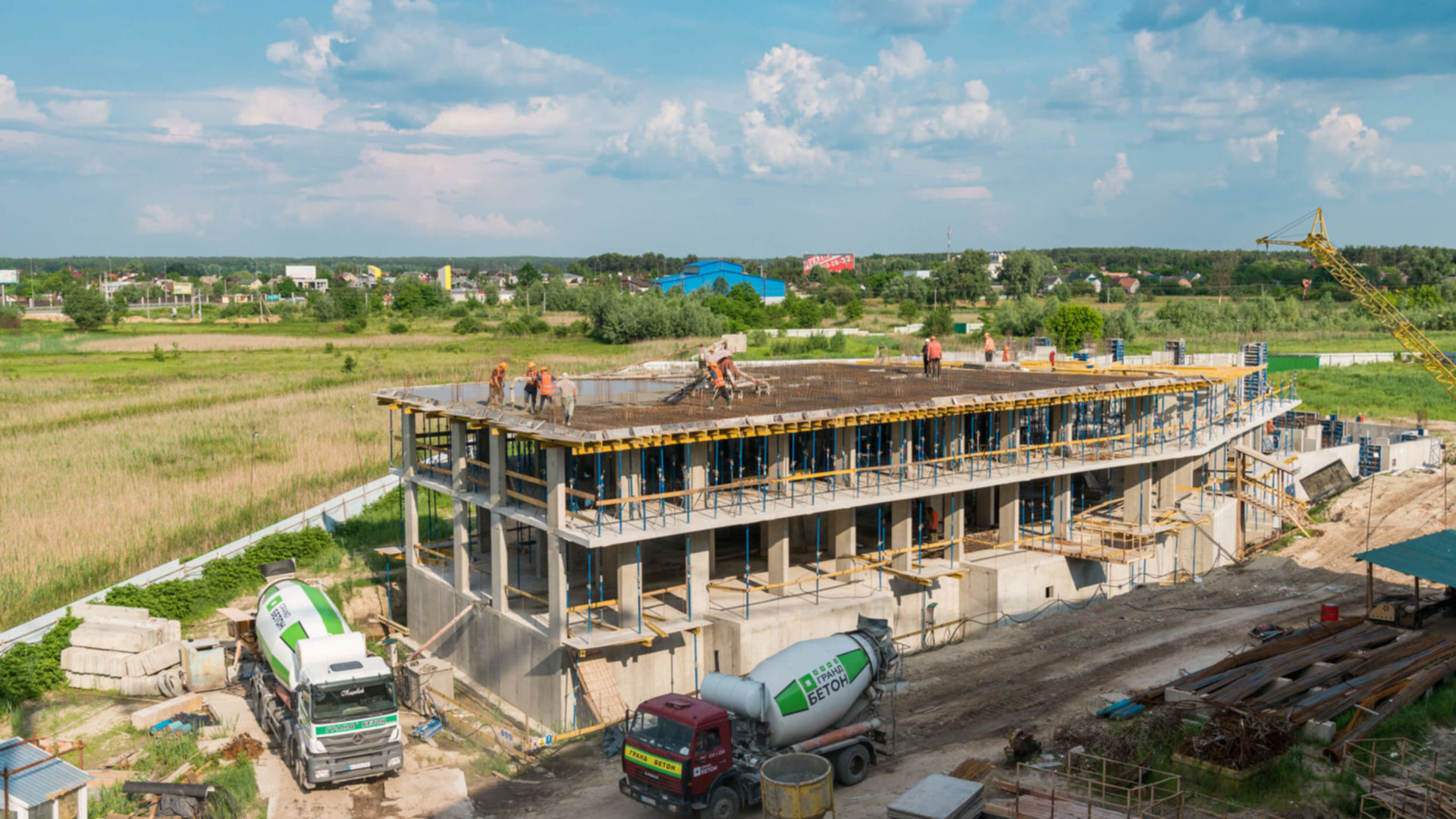

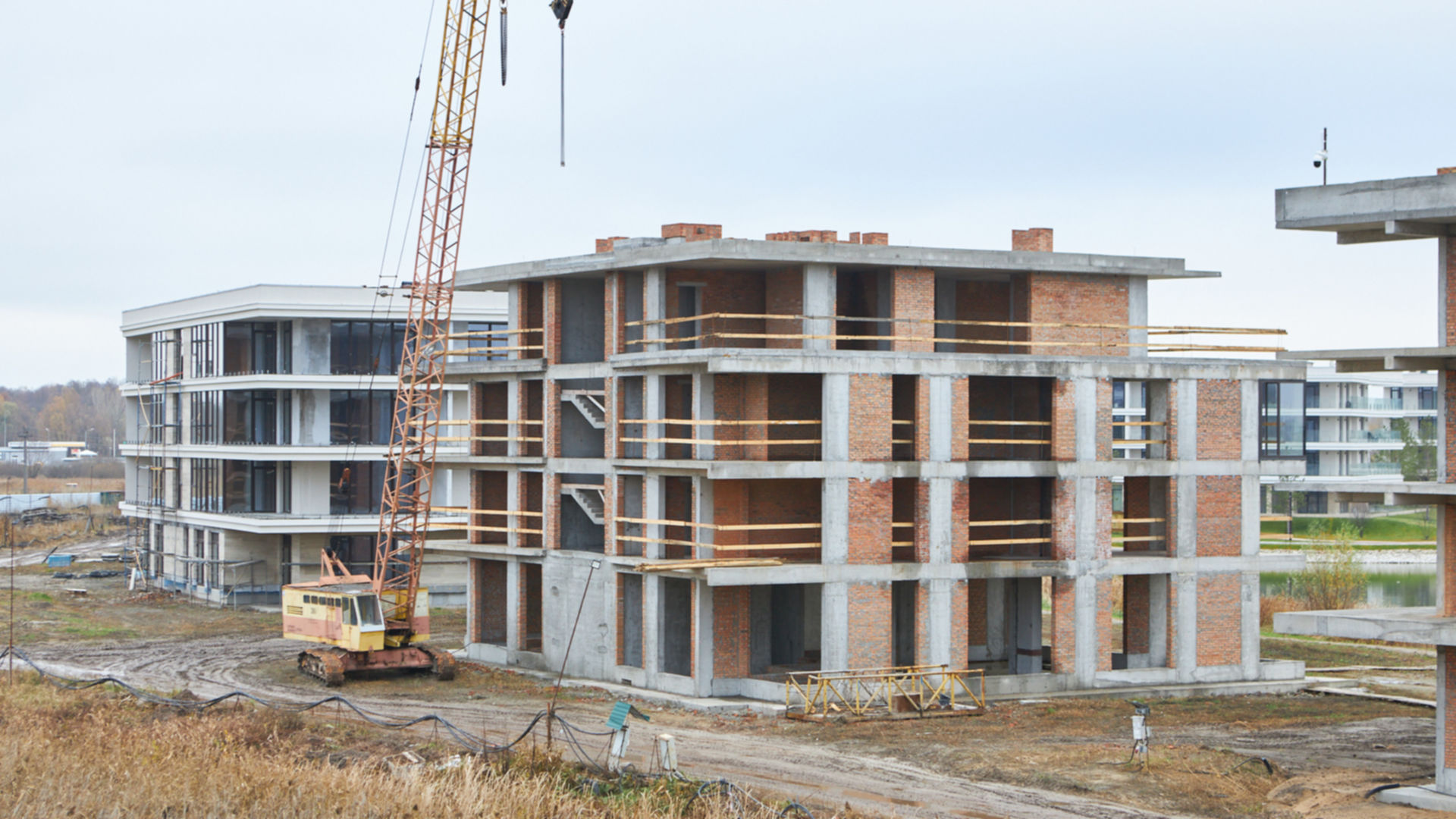

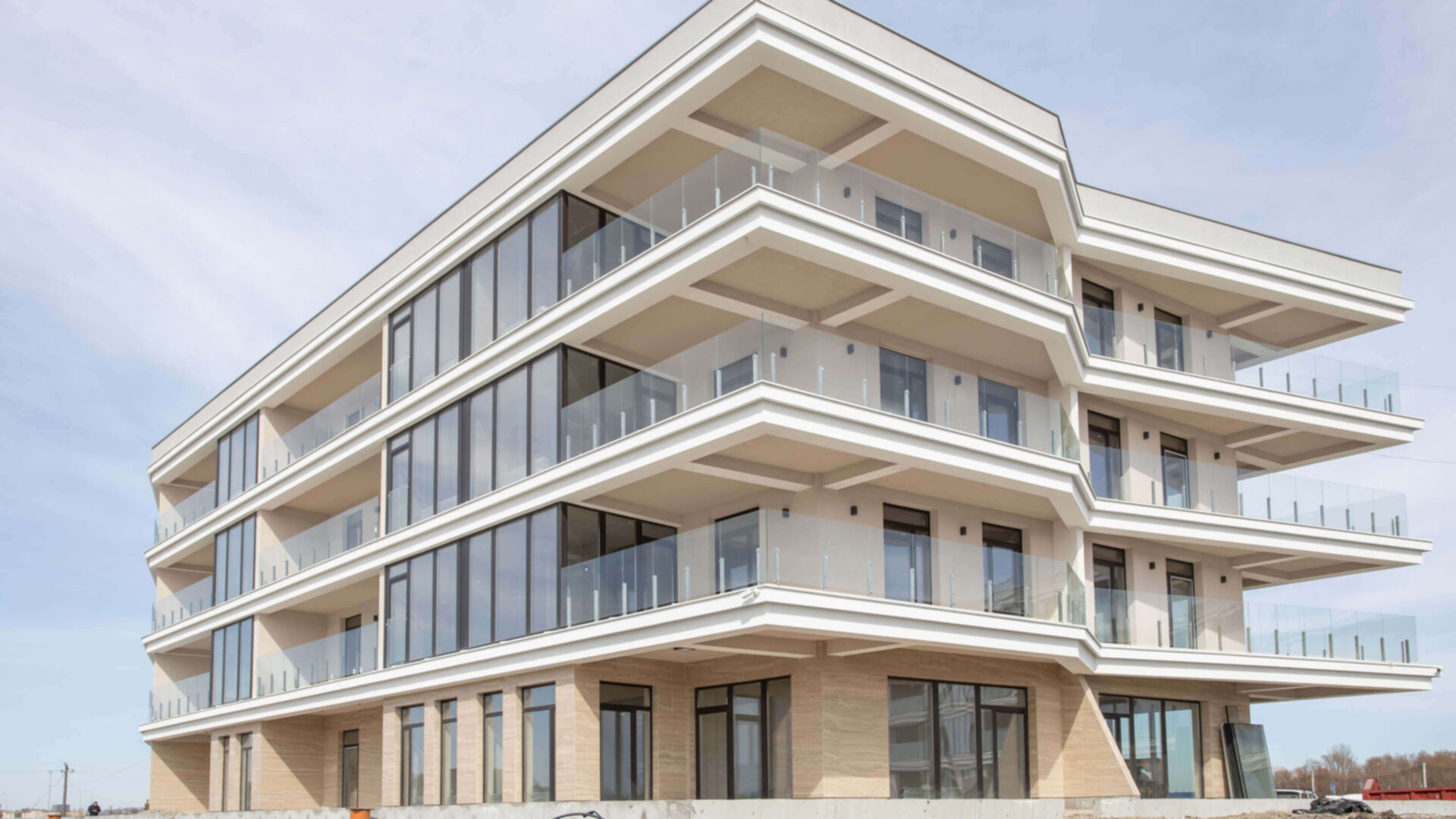

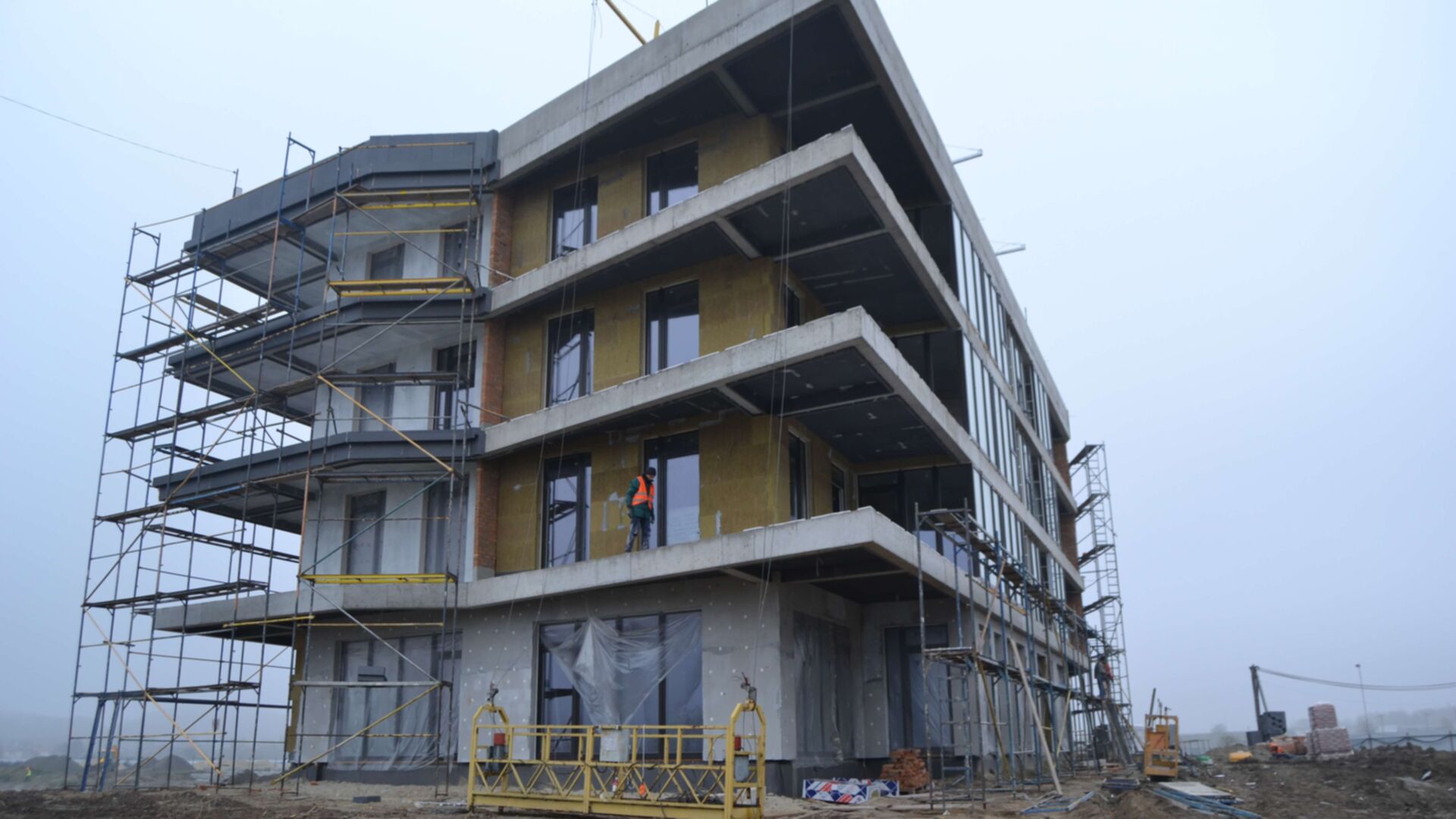

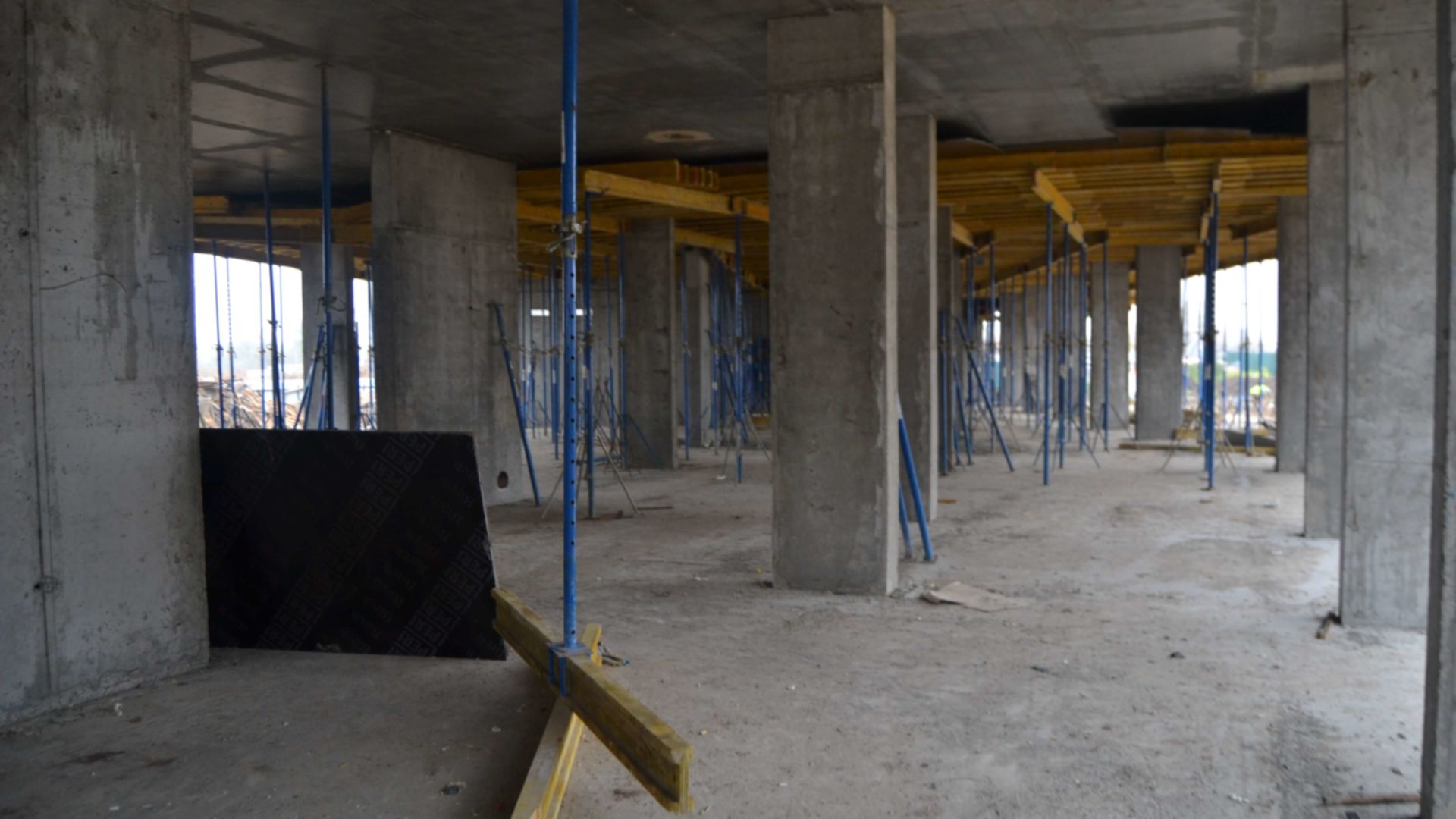

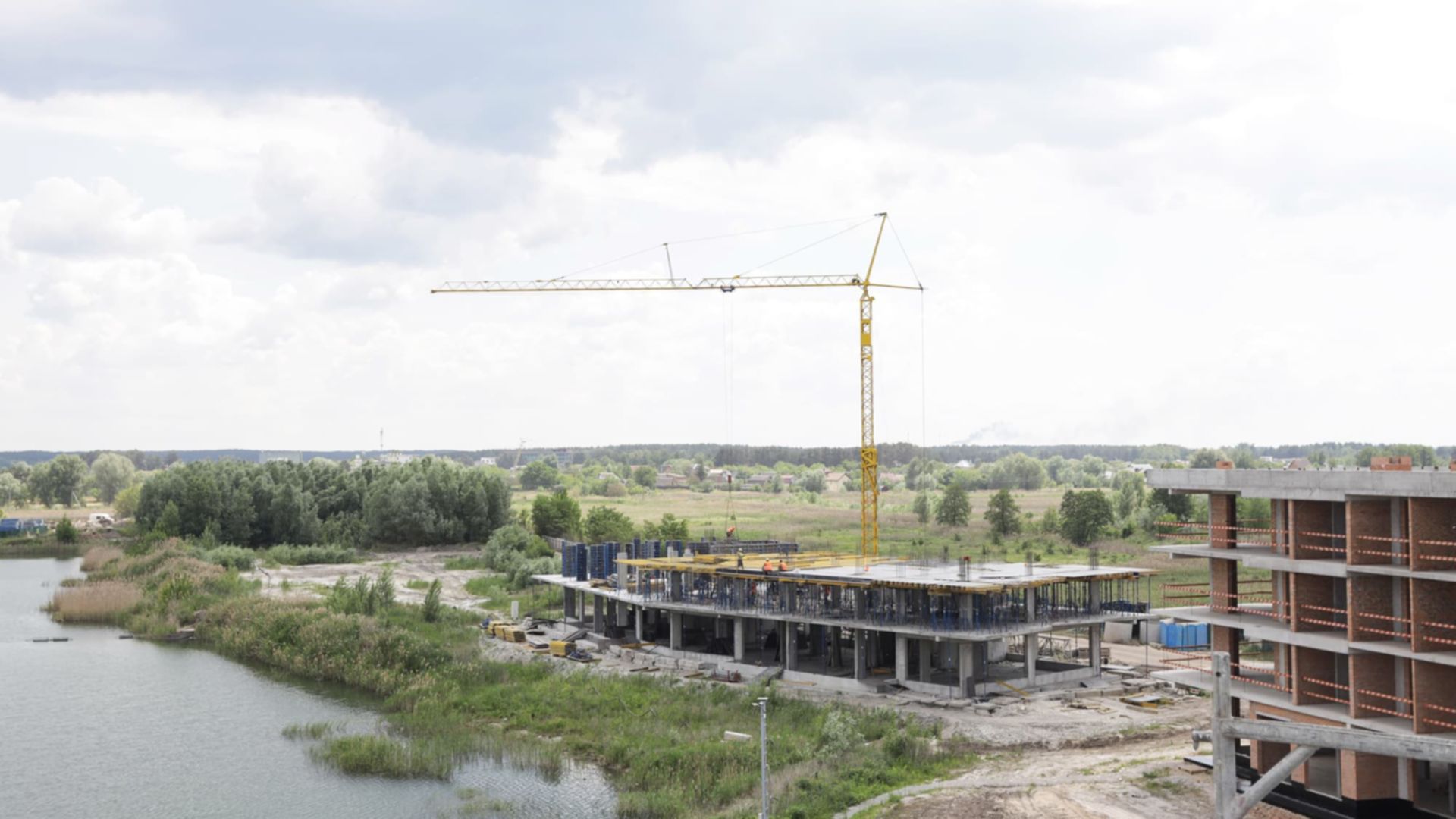

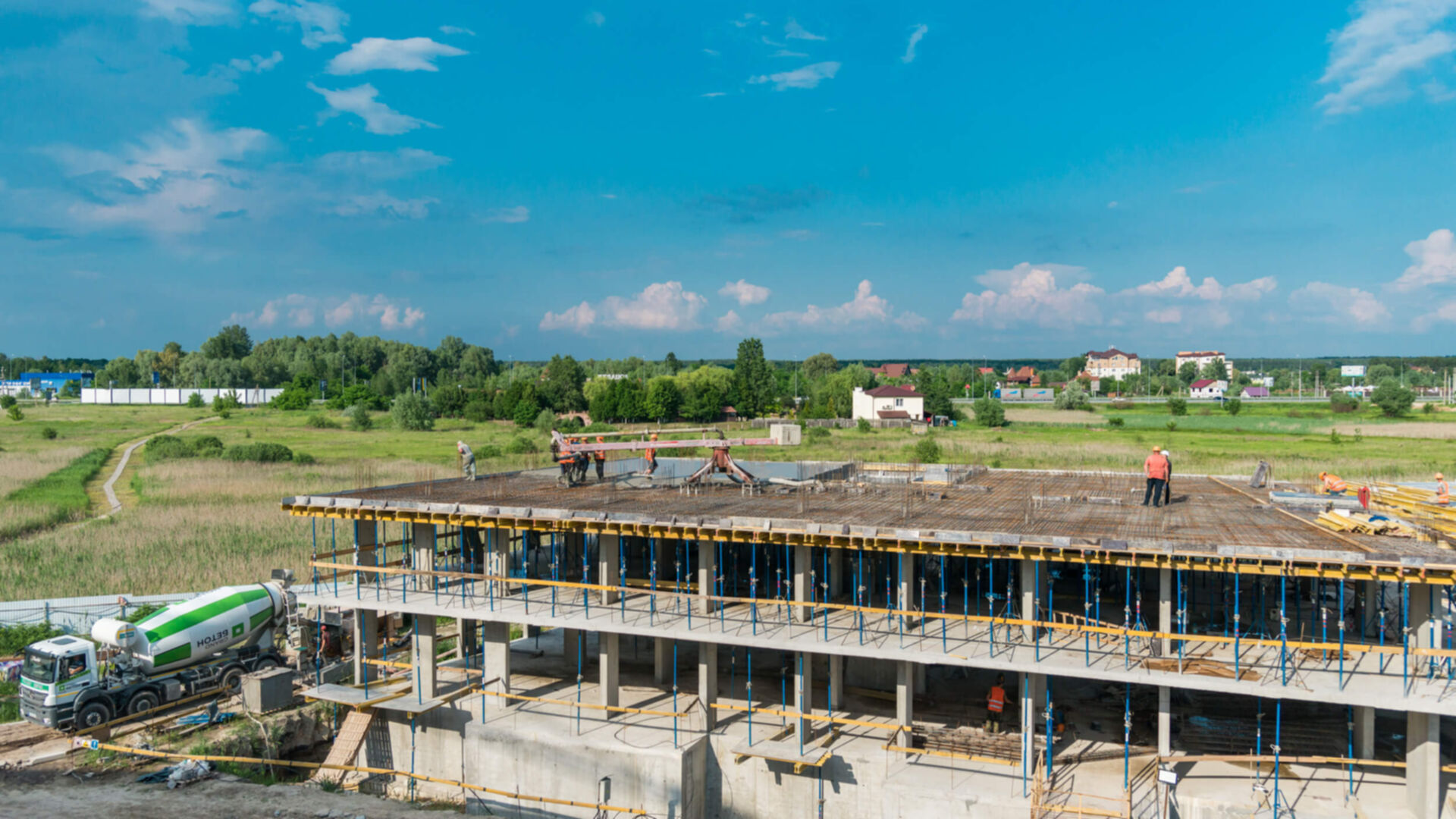

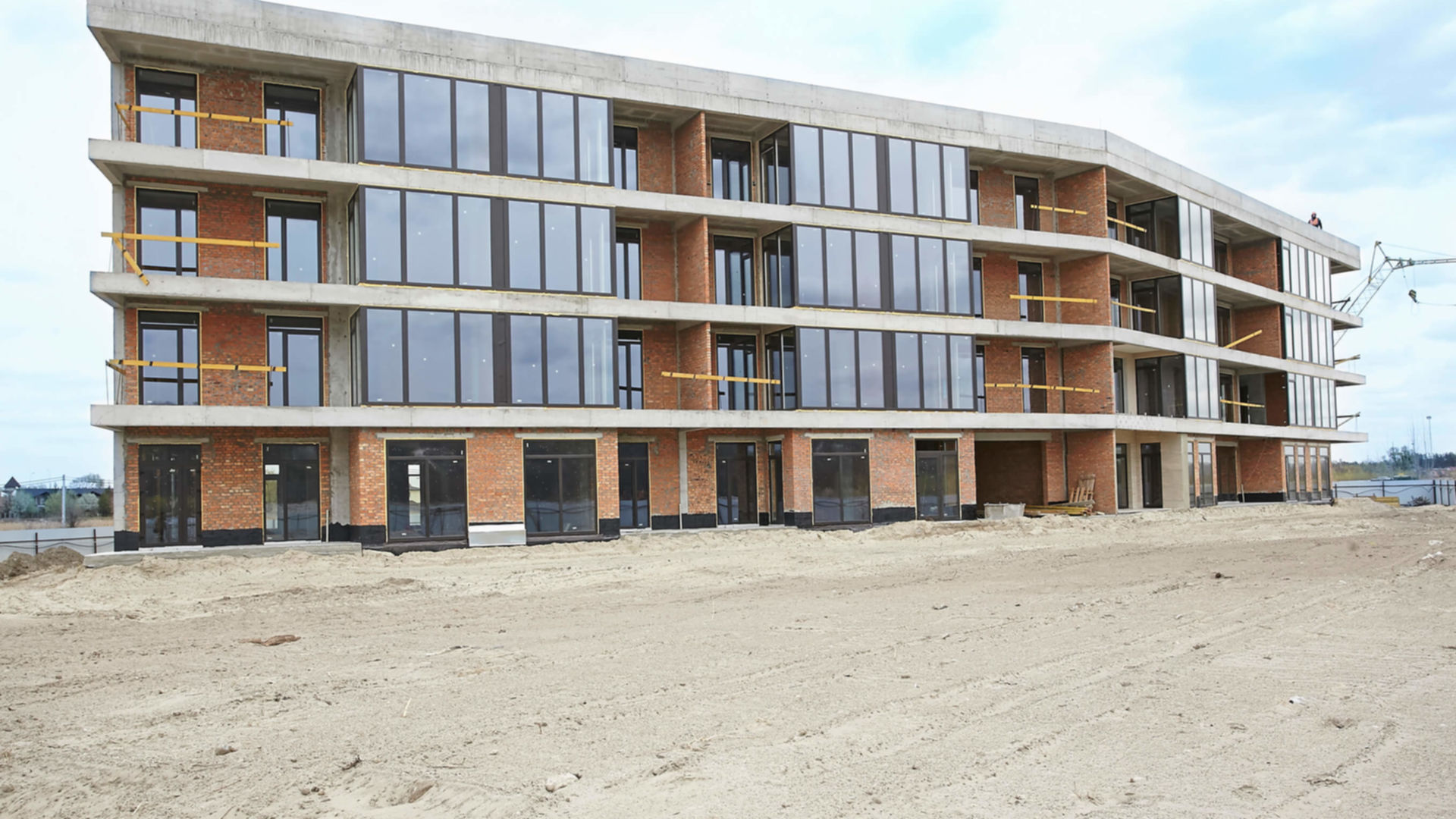

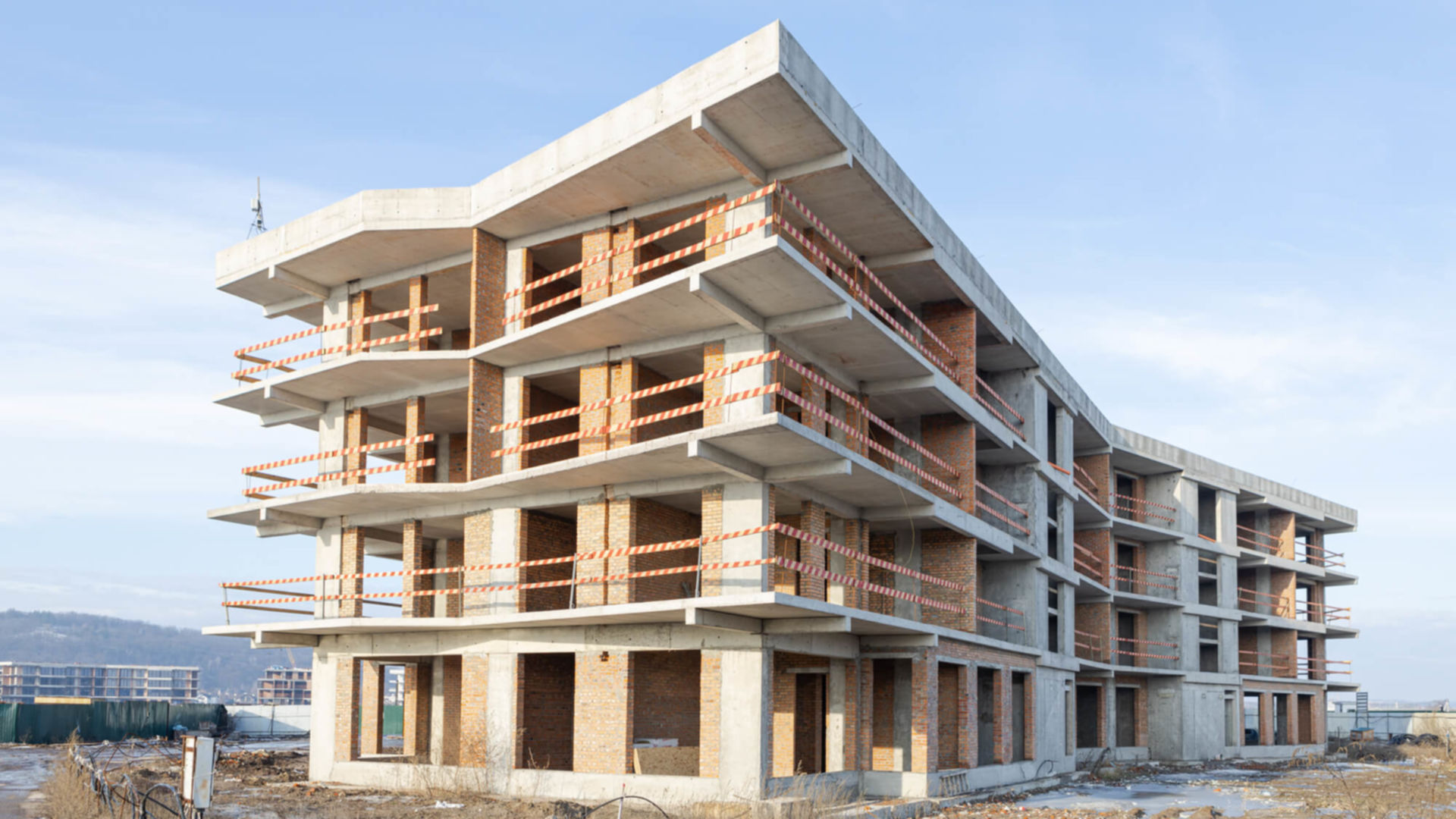

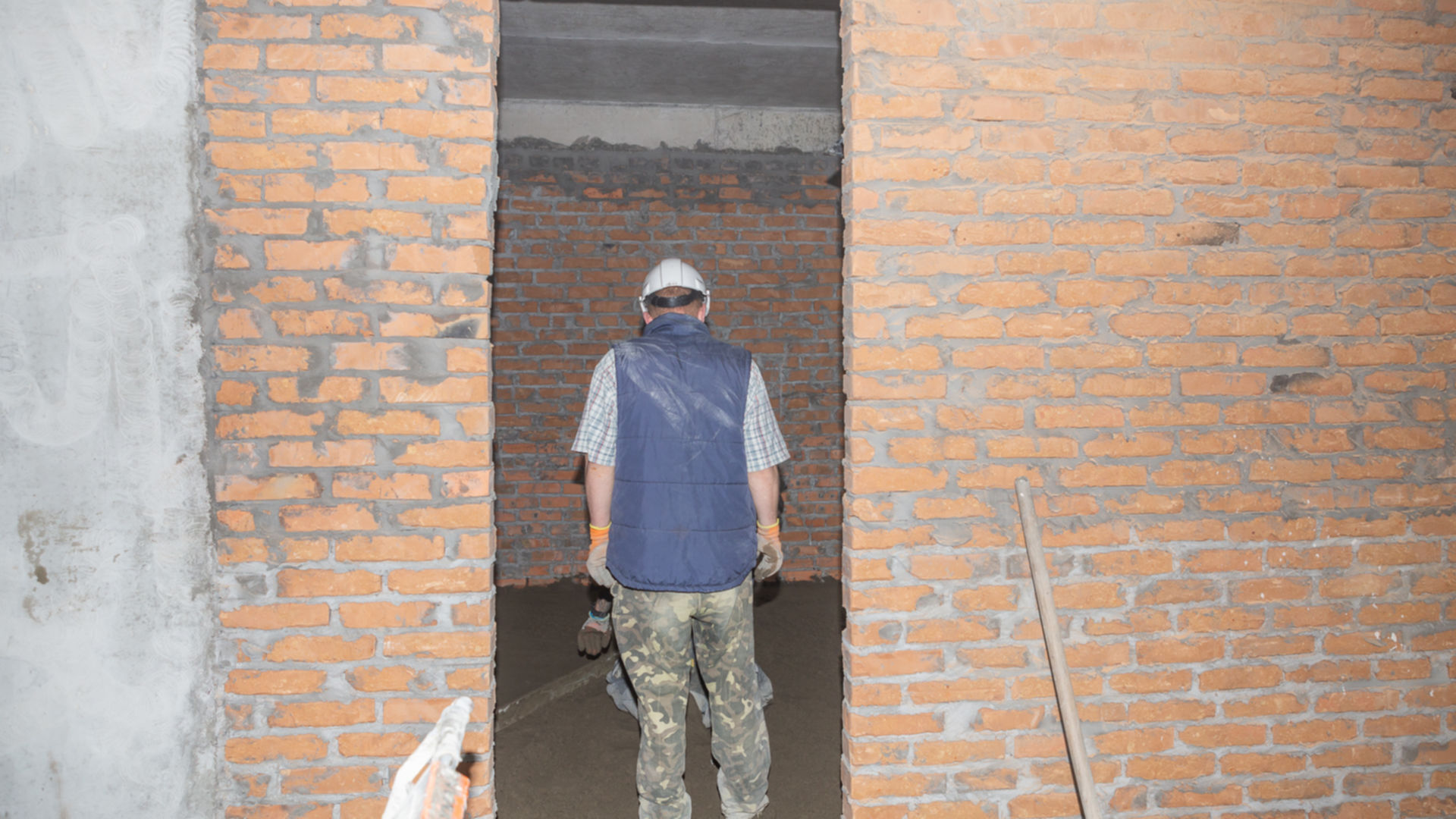

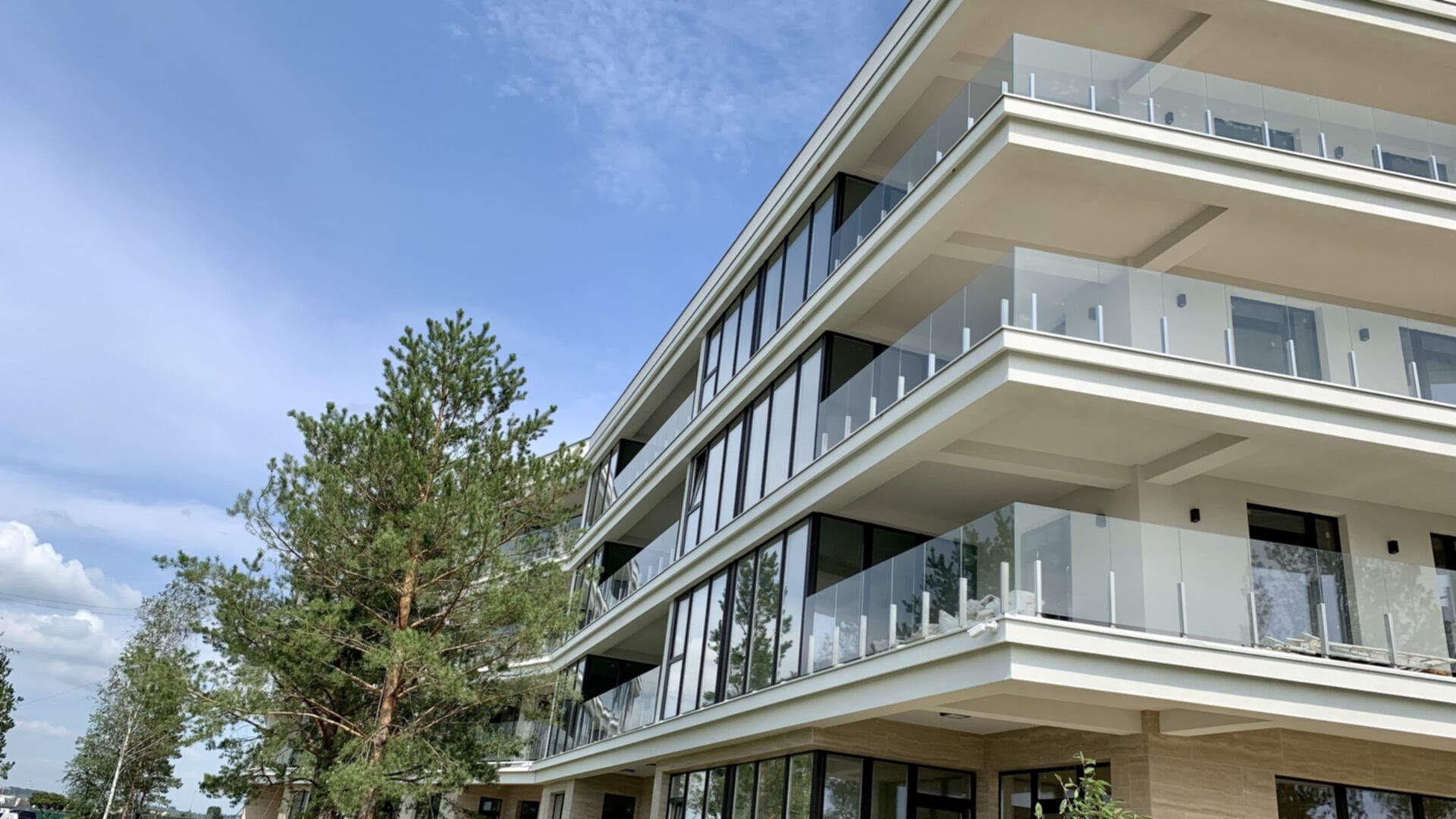

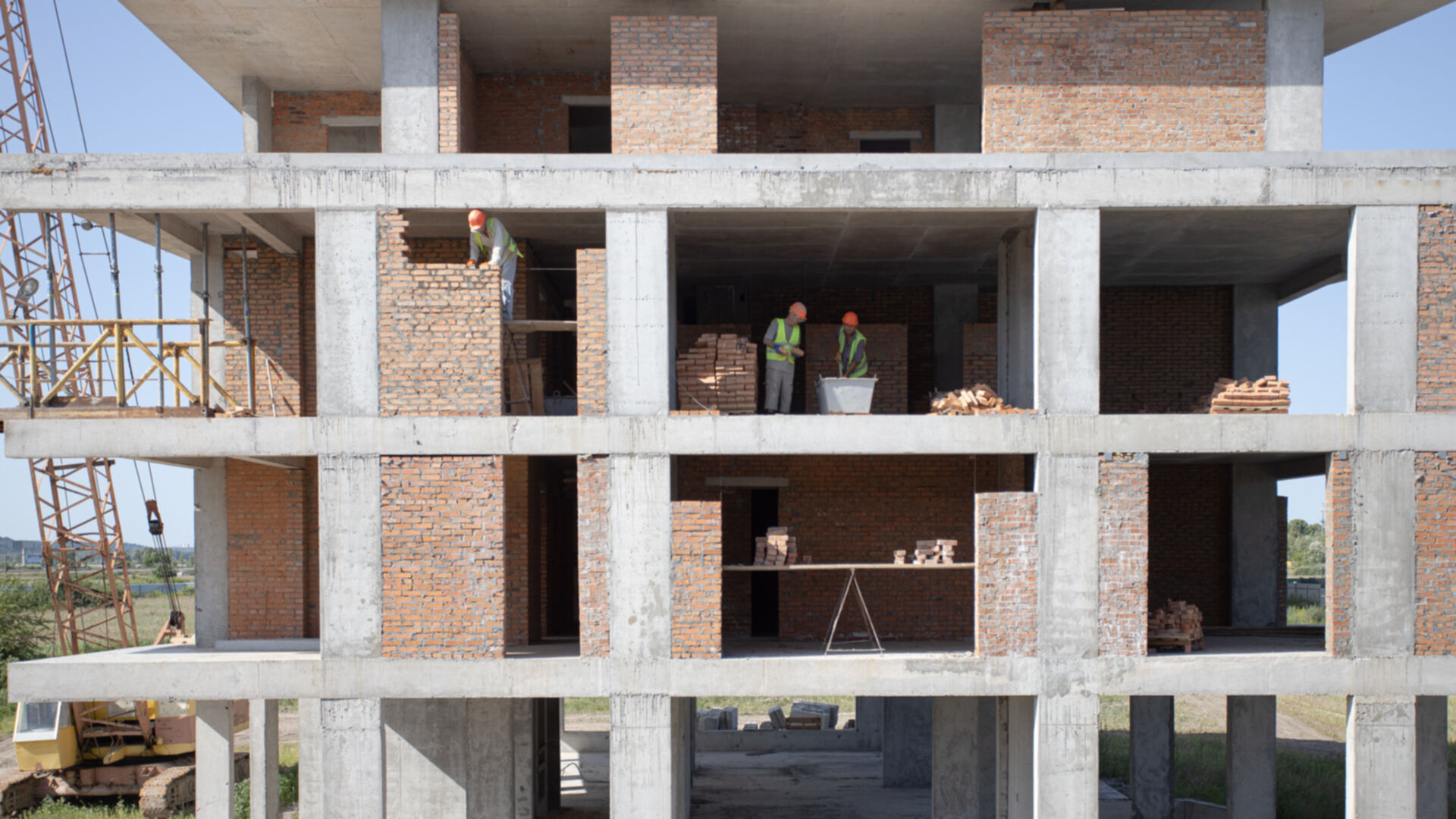

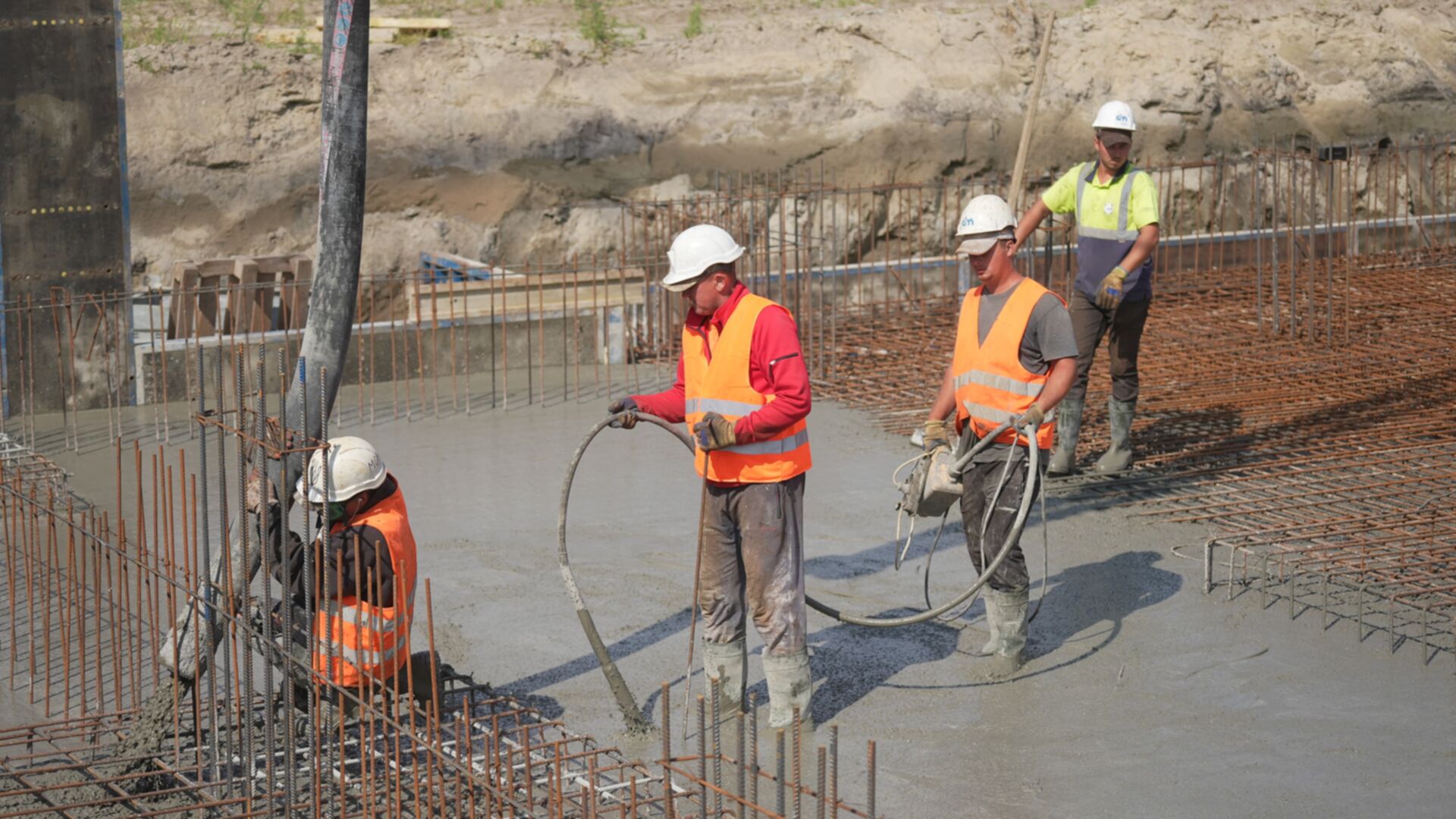

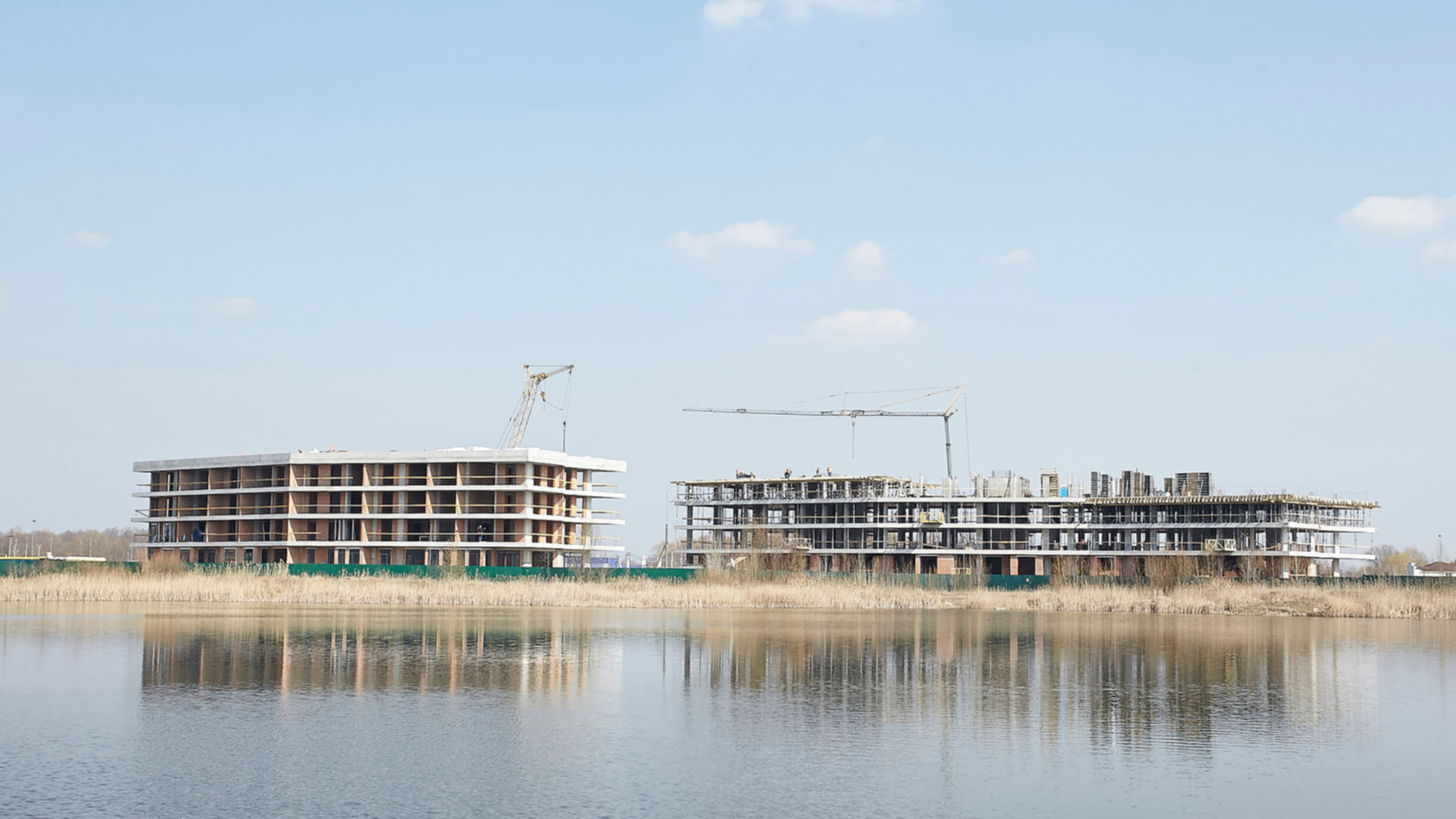

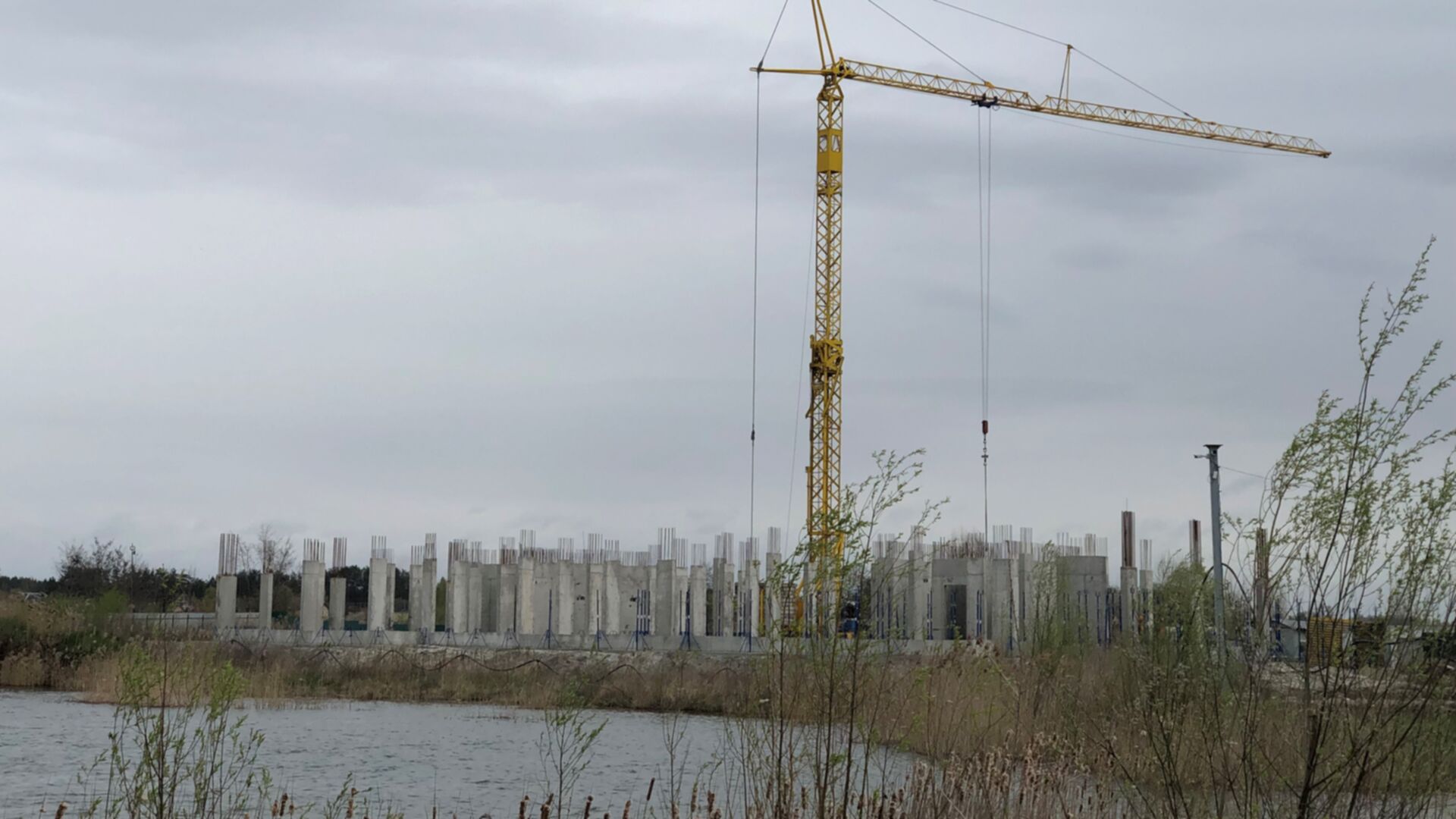

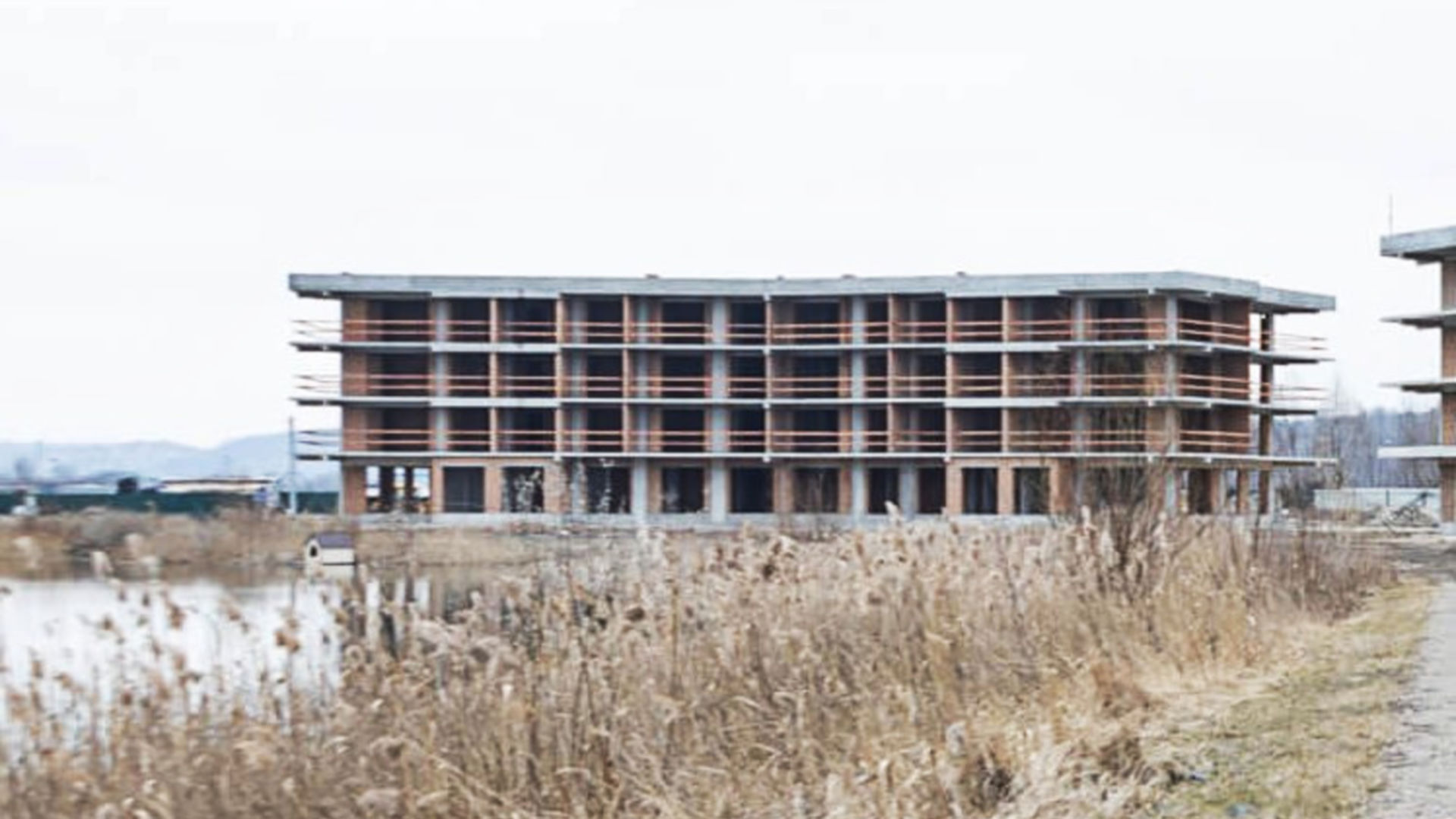

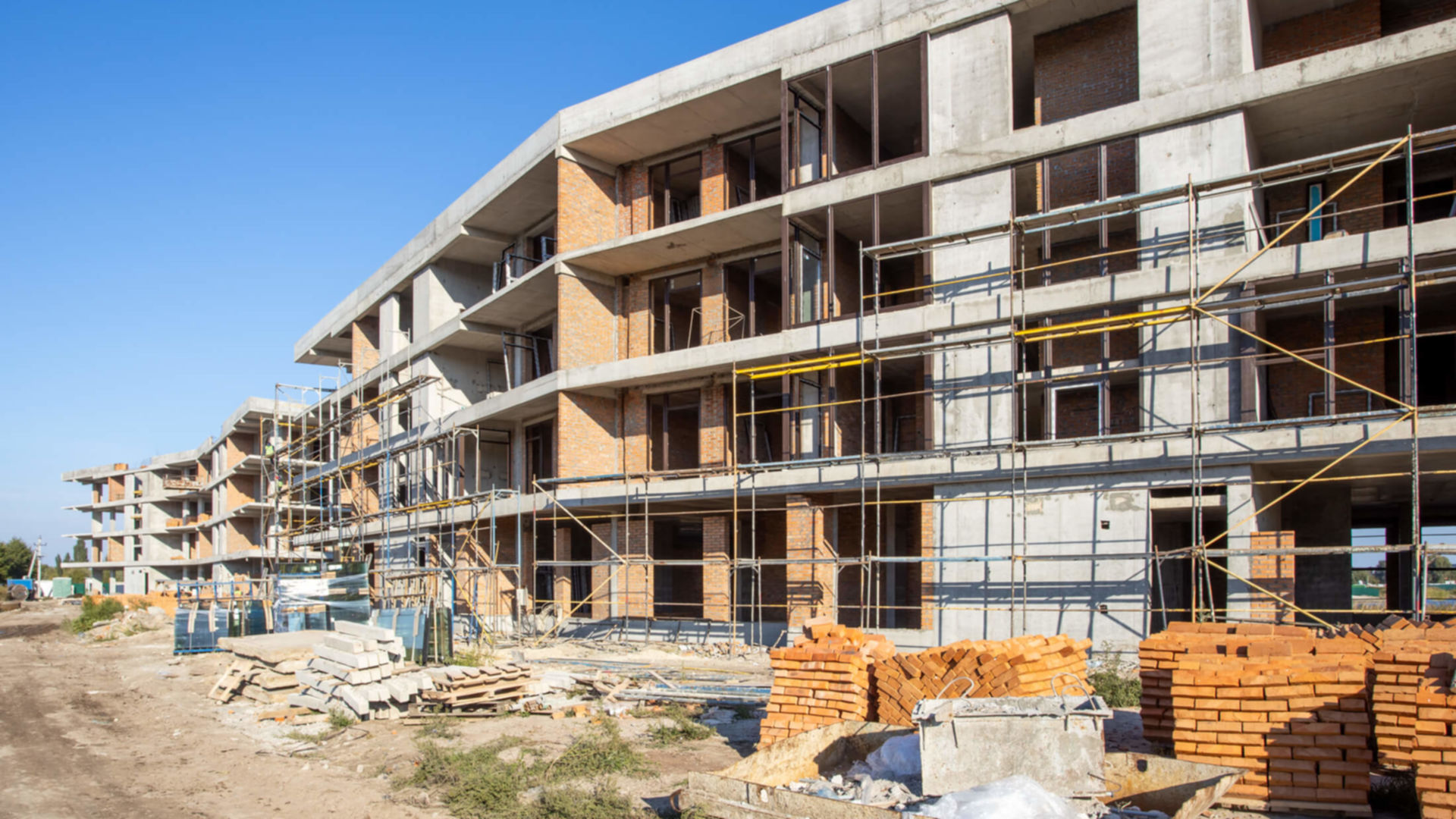

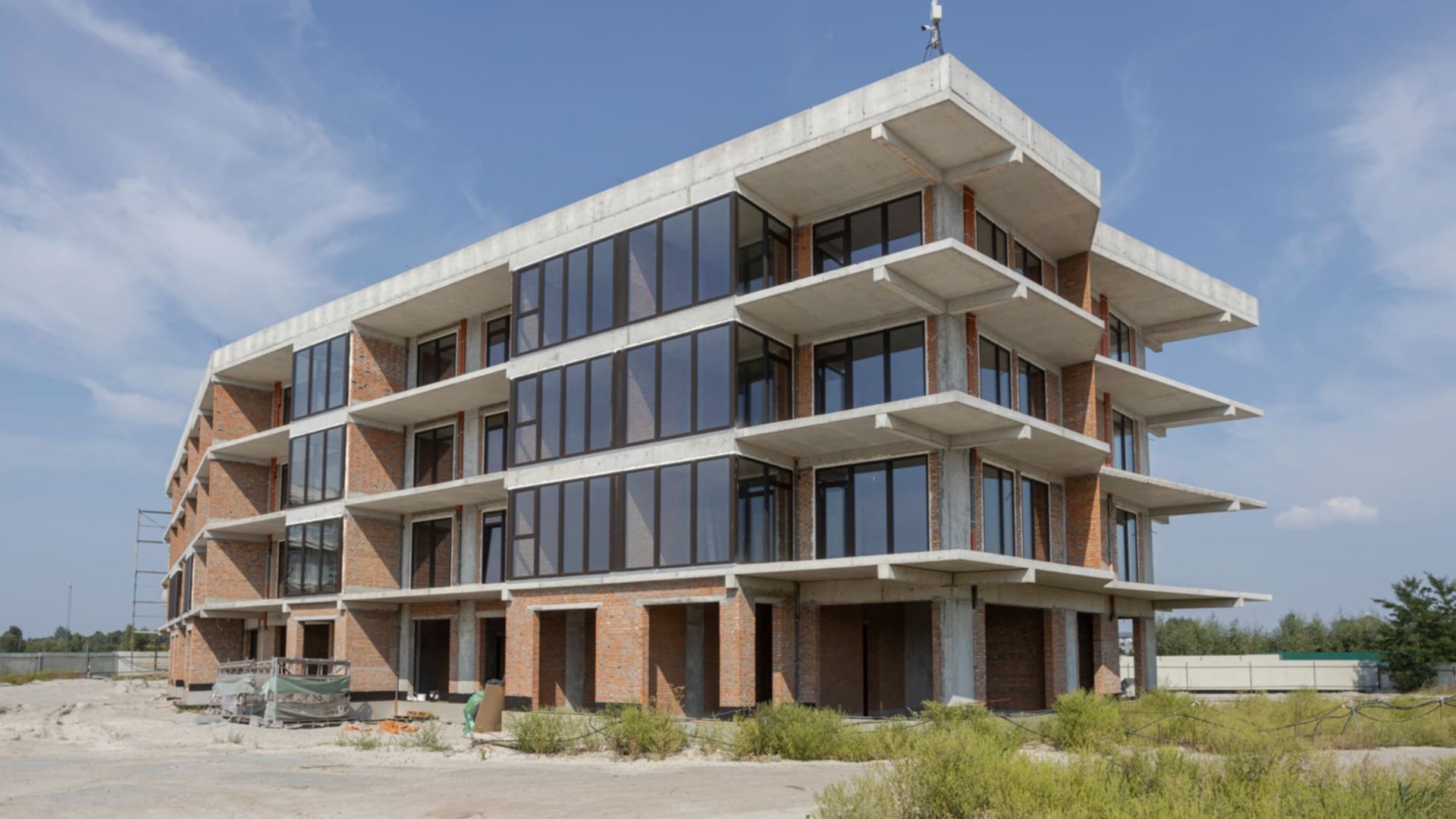

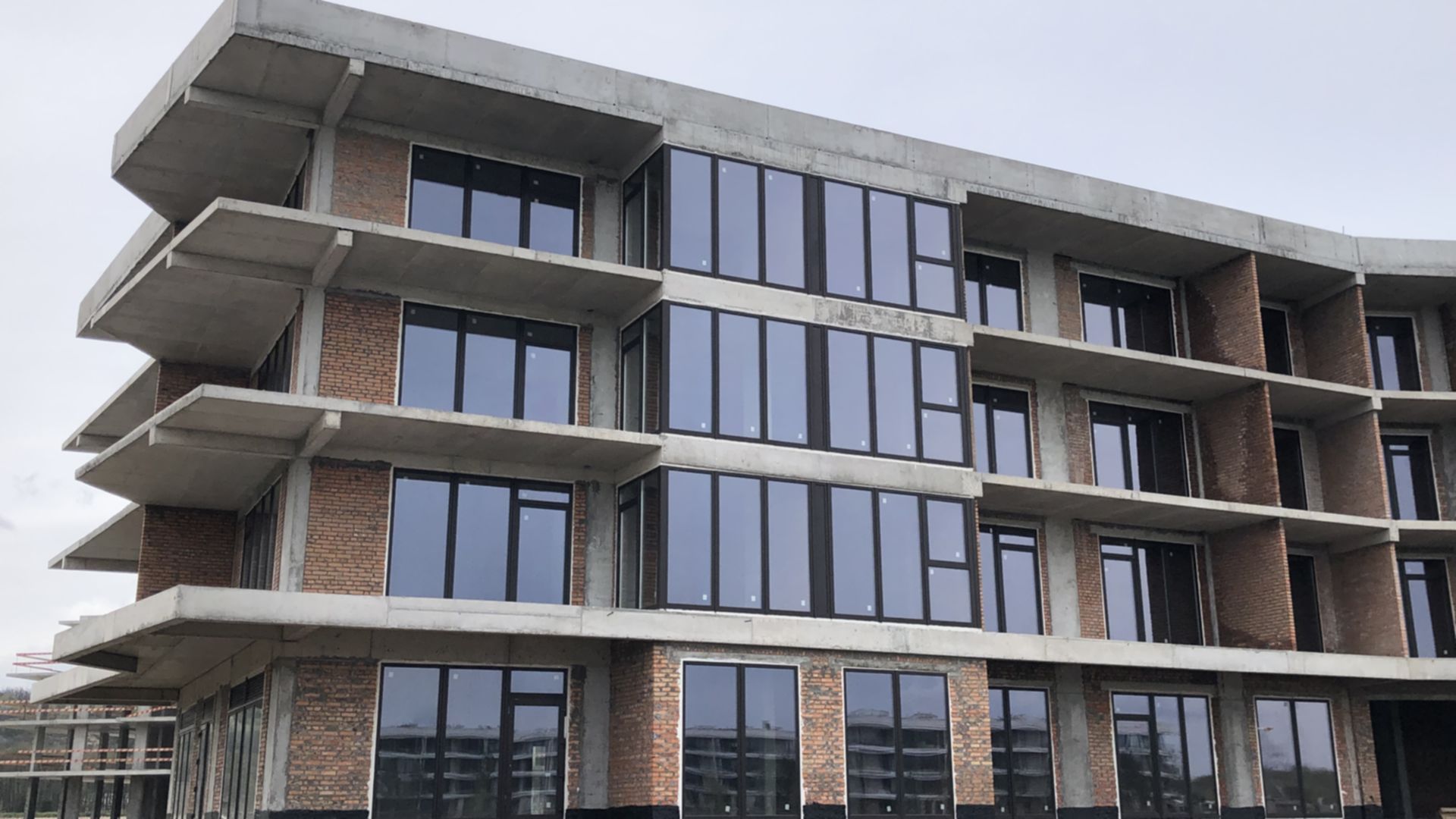

Хід будівництва

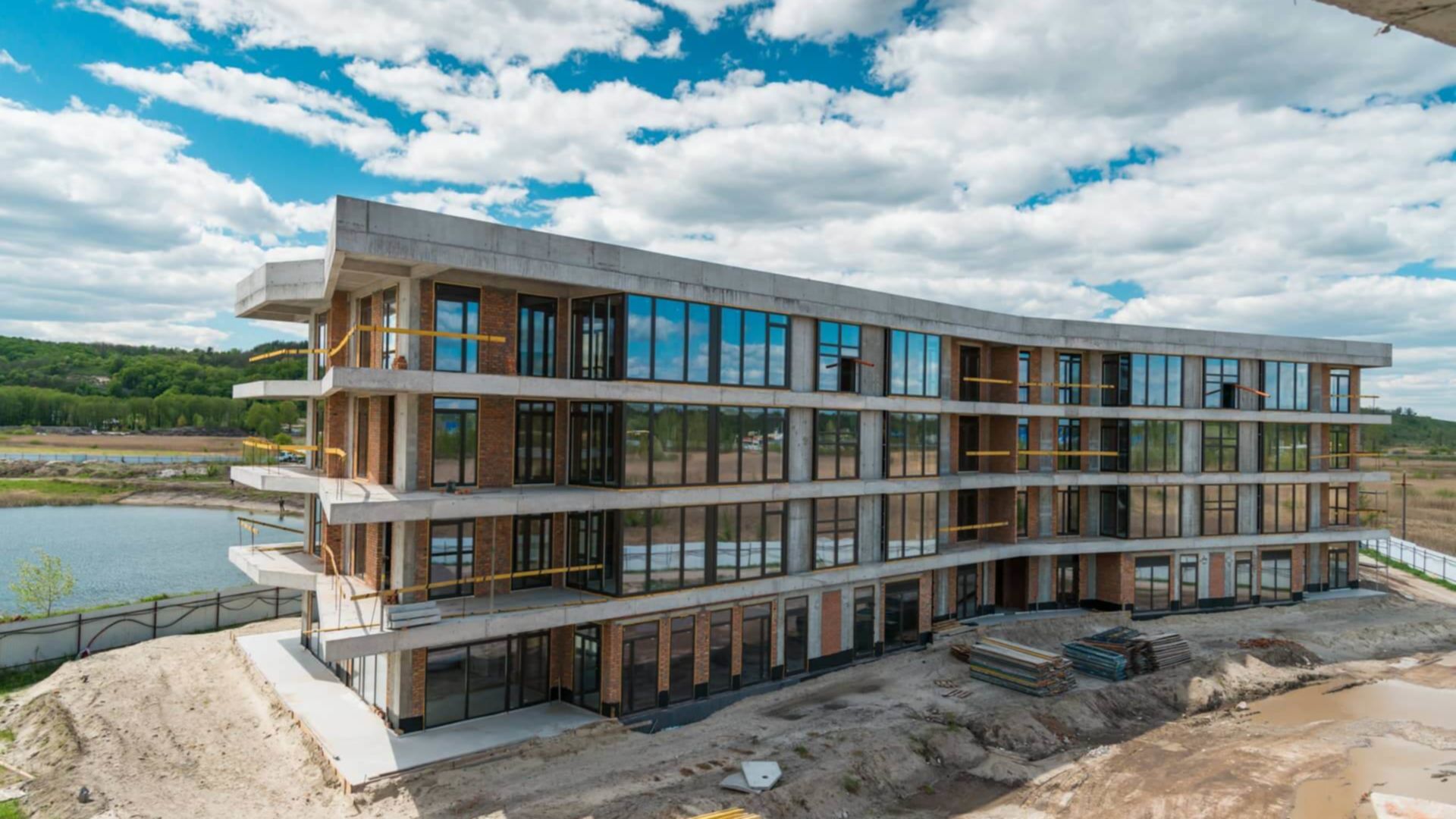

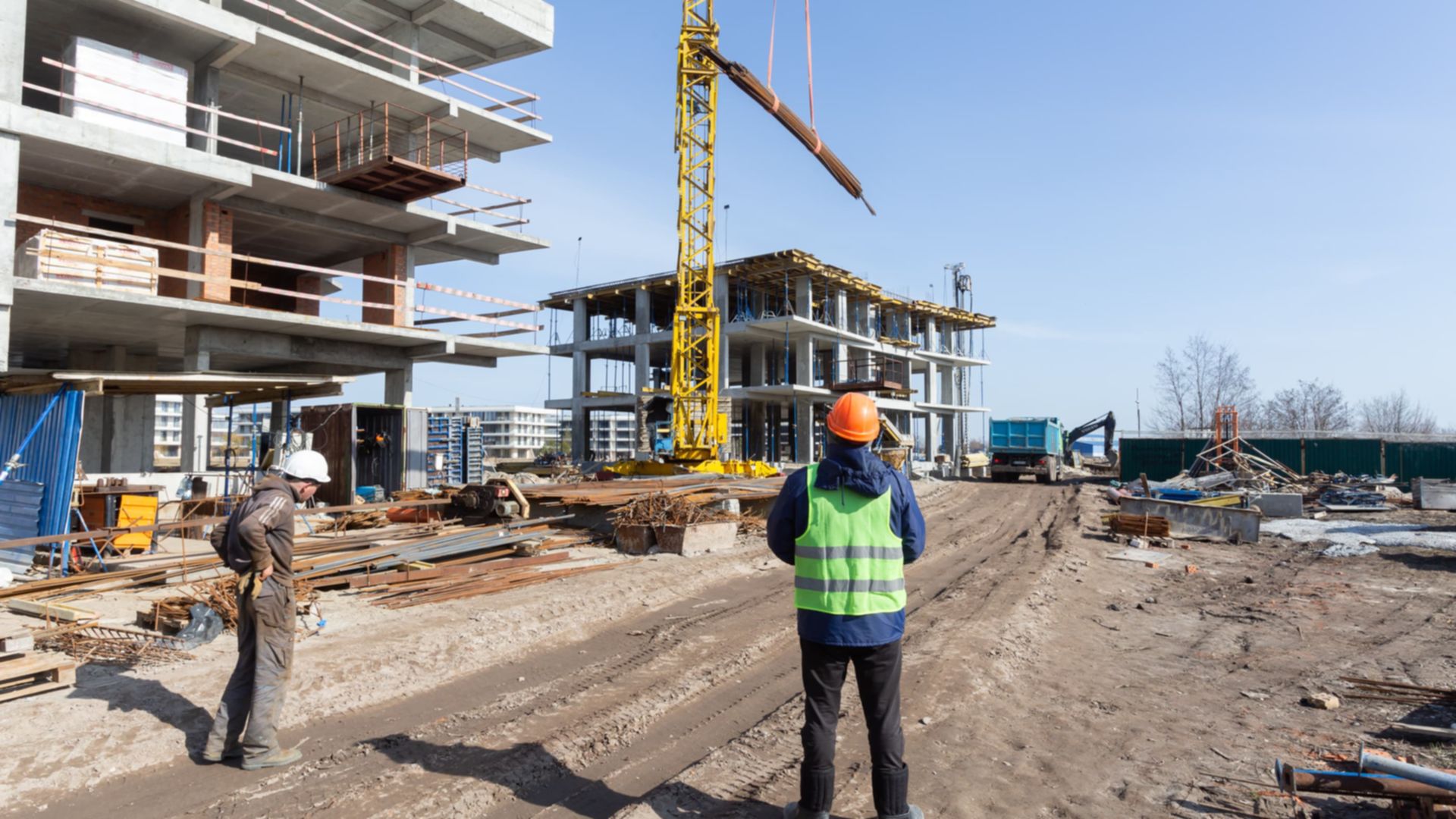

ЖК Park Lake City Vita

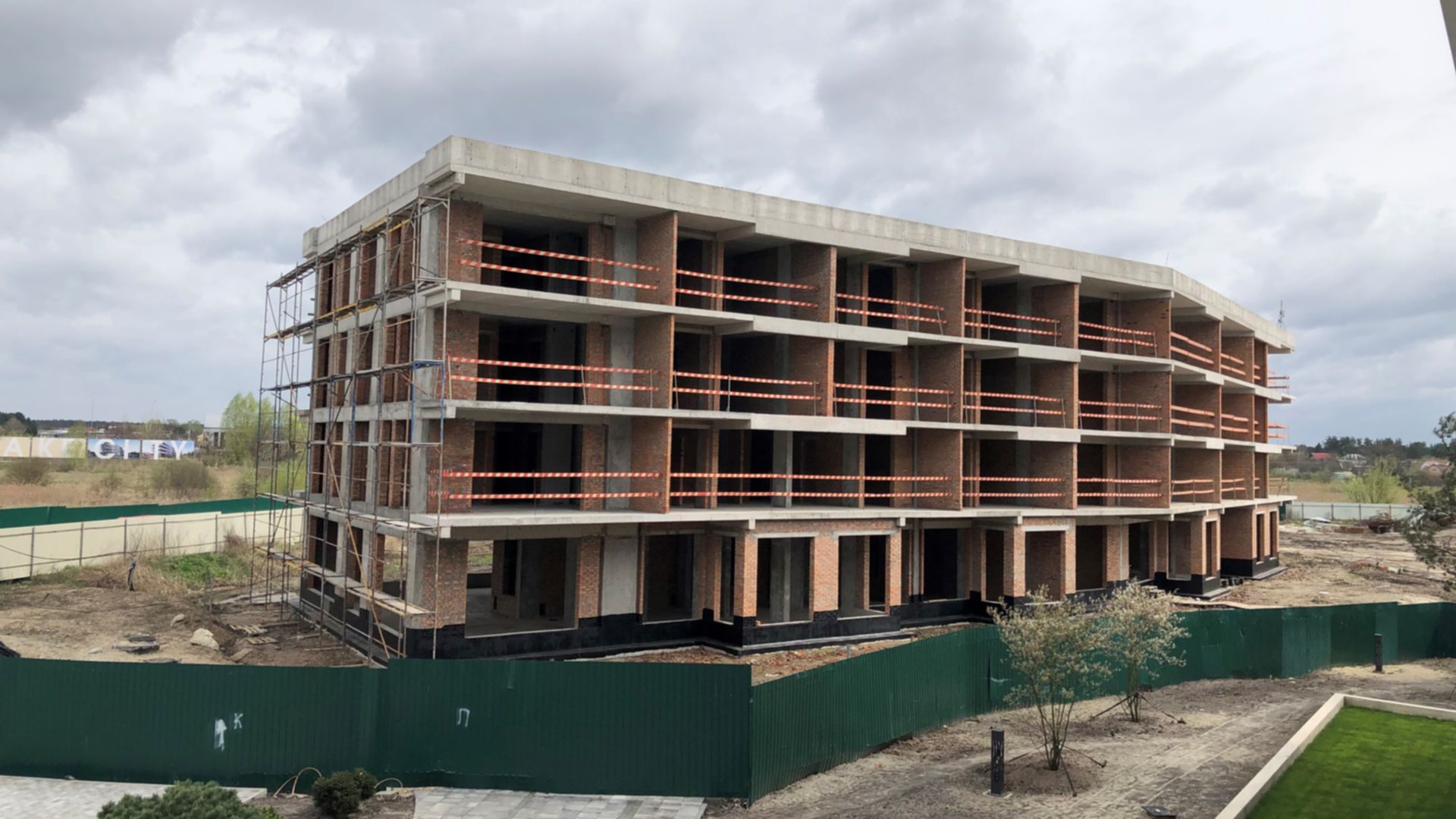

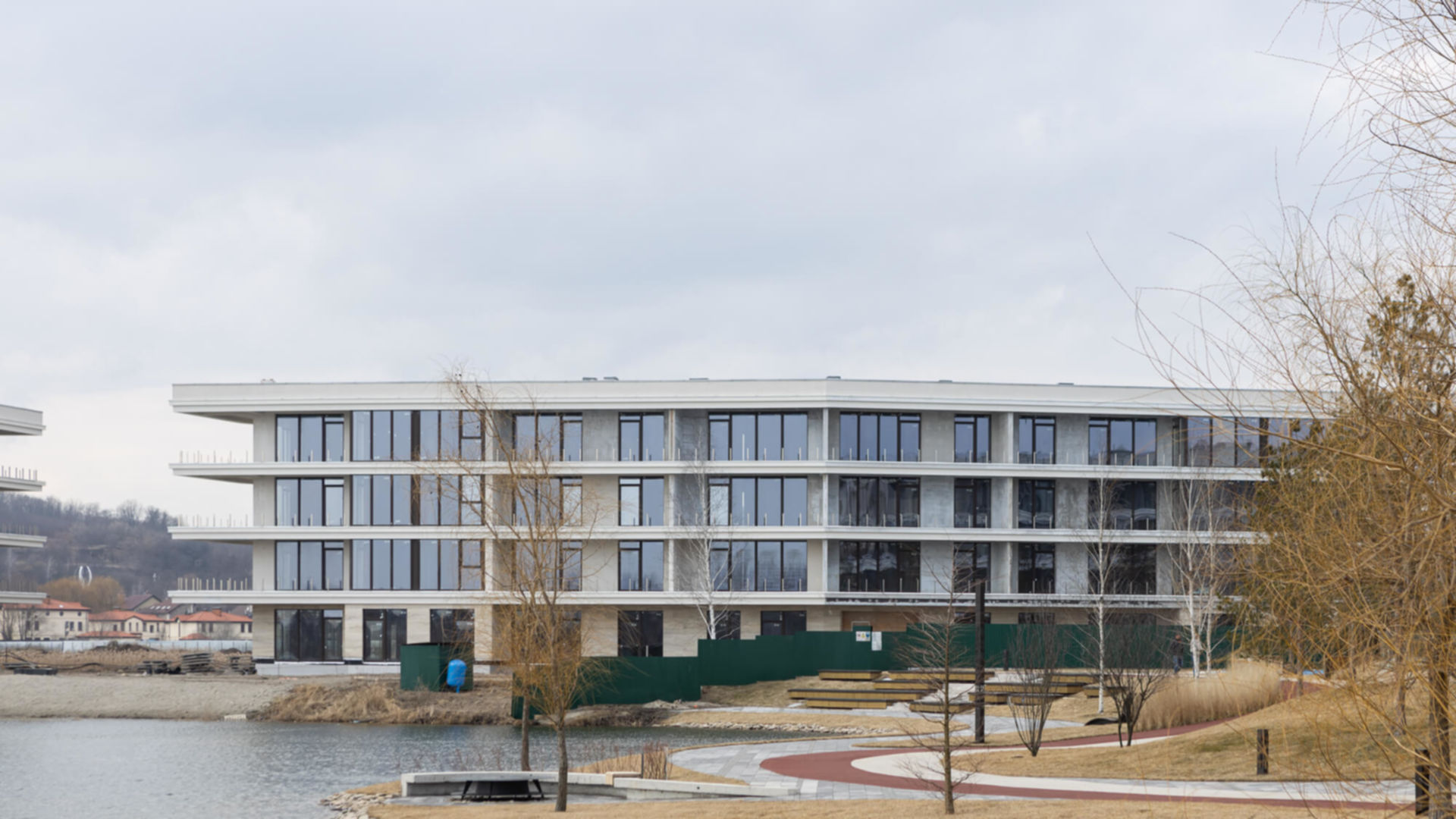

Будинок 2.1

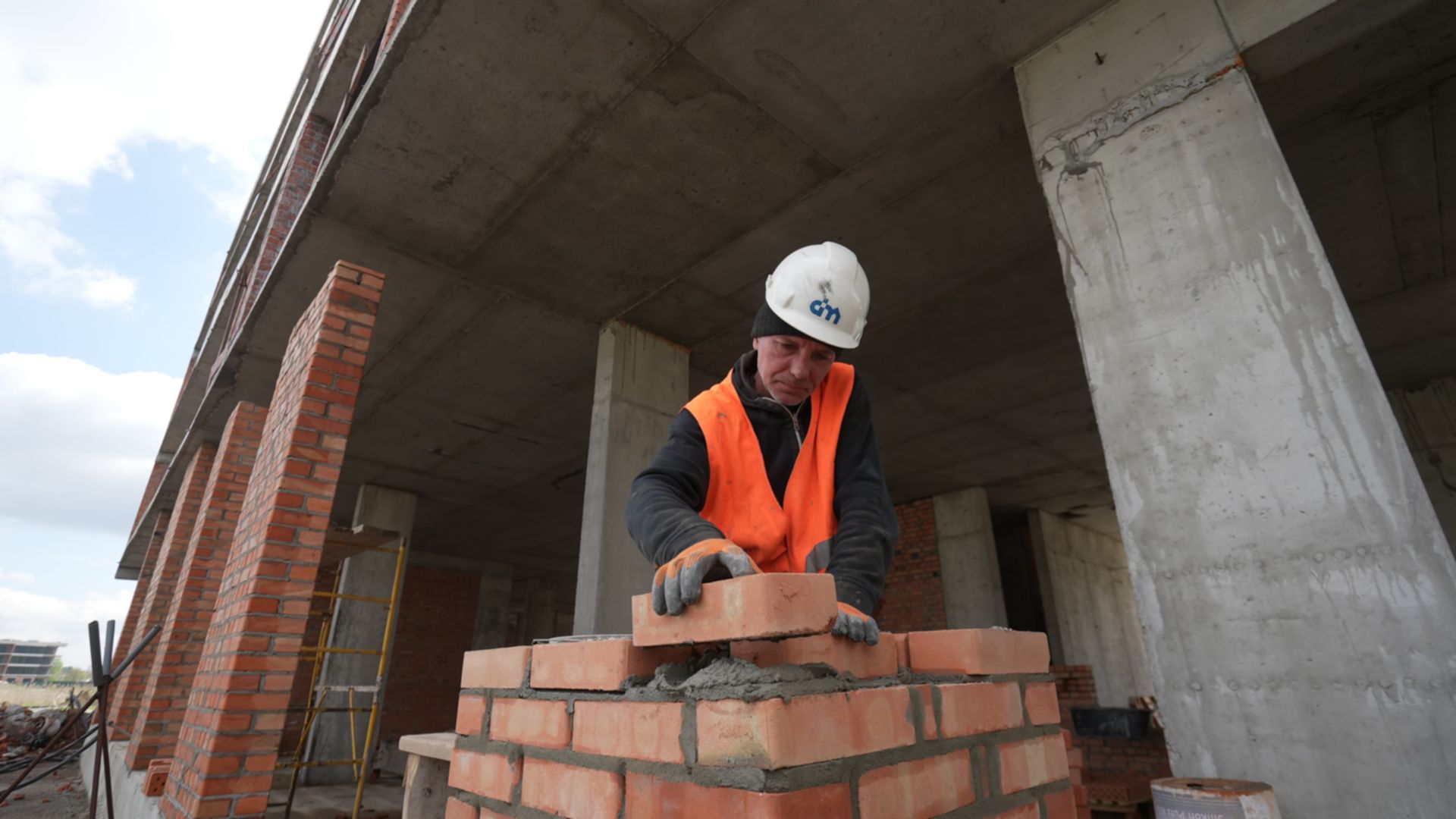

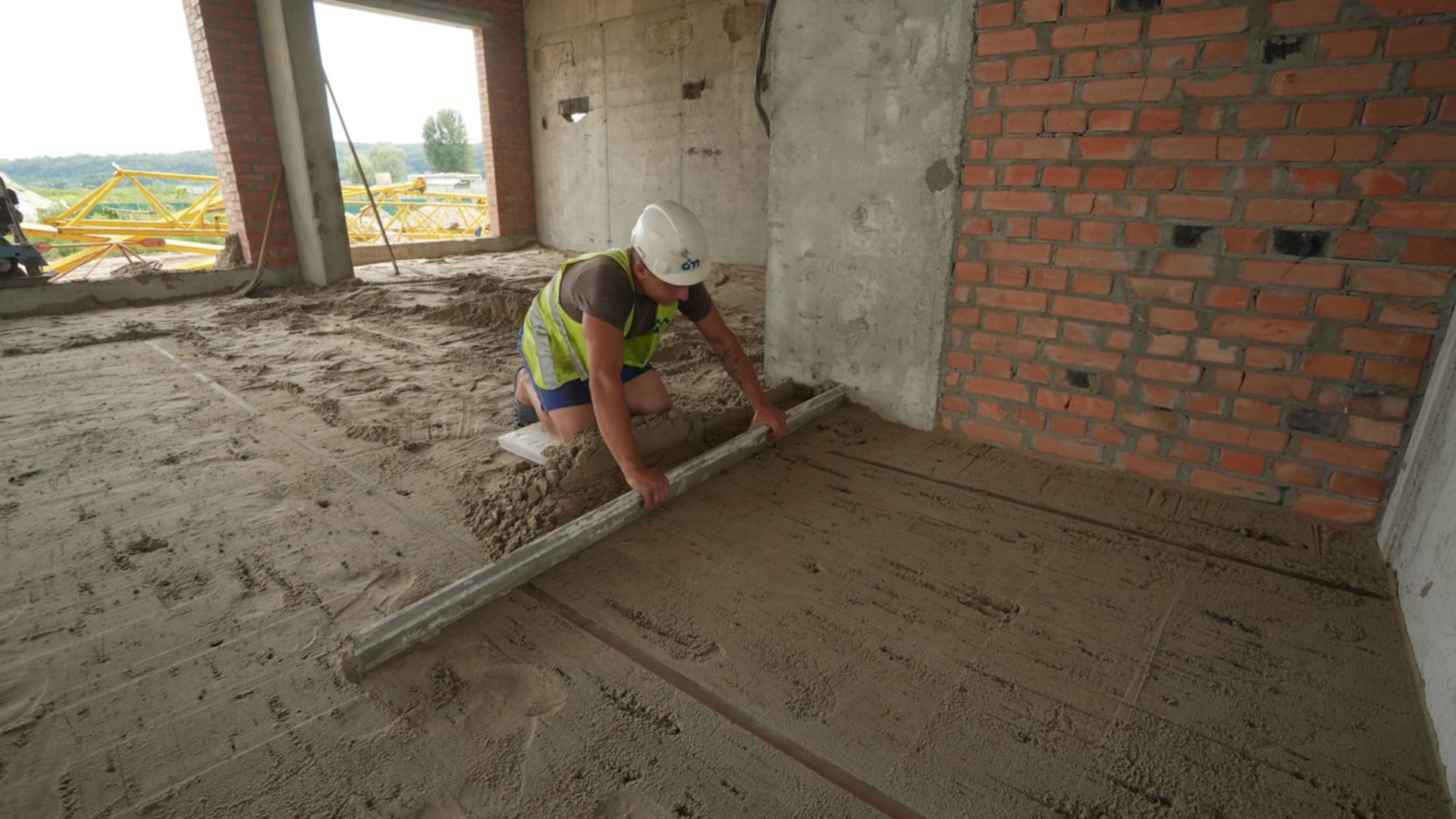

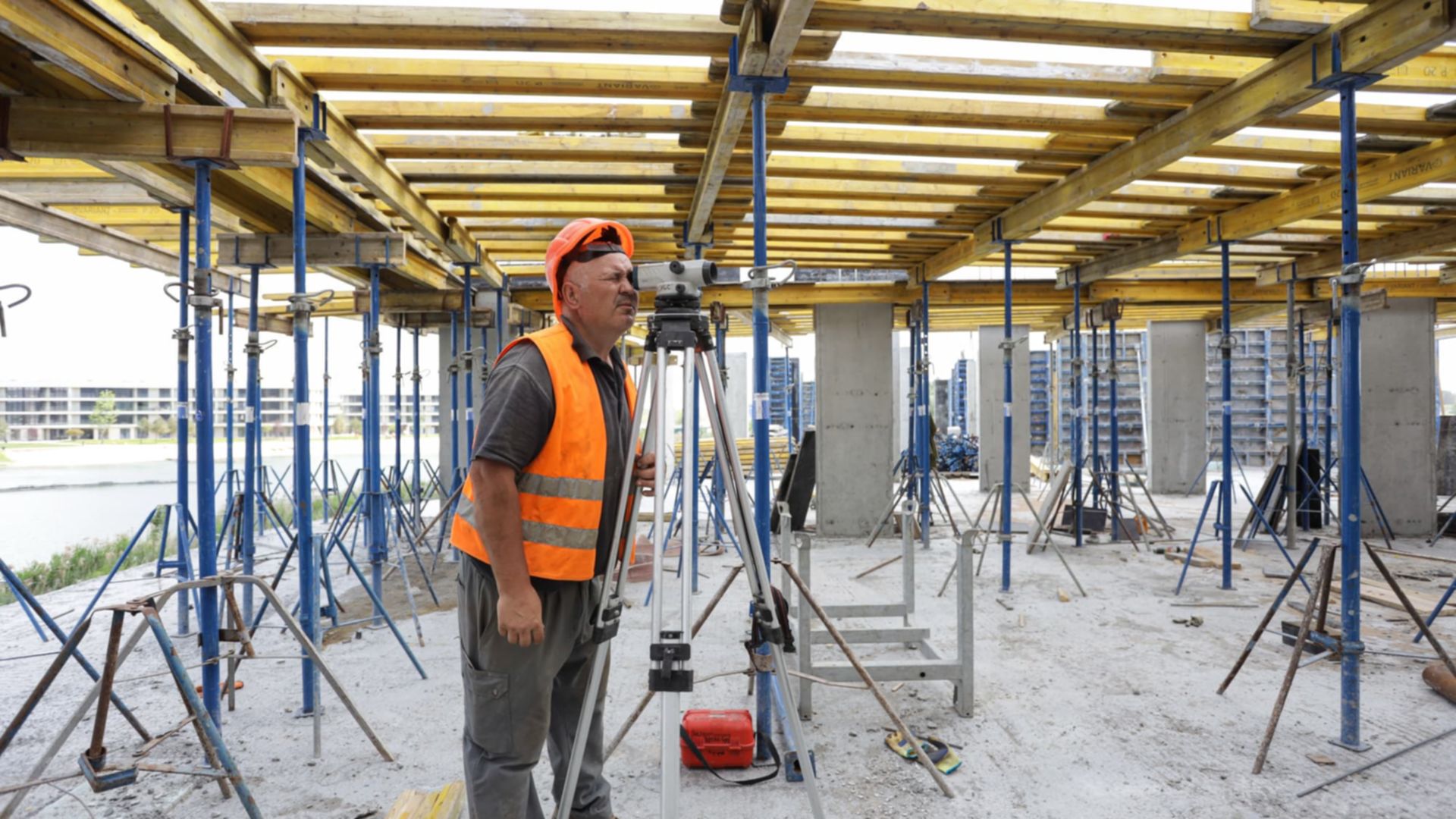

Технологія монолітно - каркасна

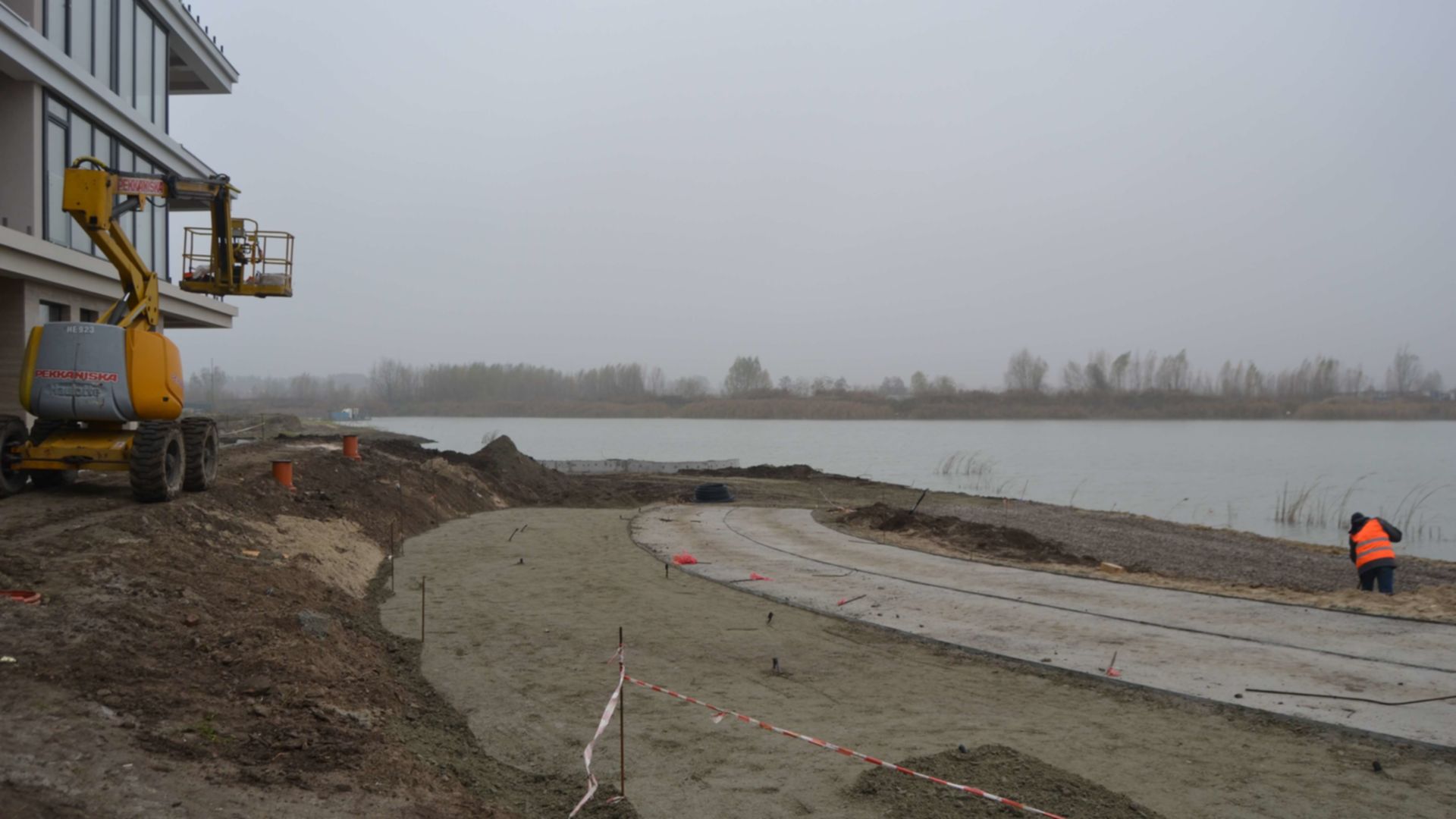

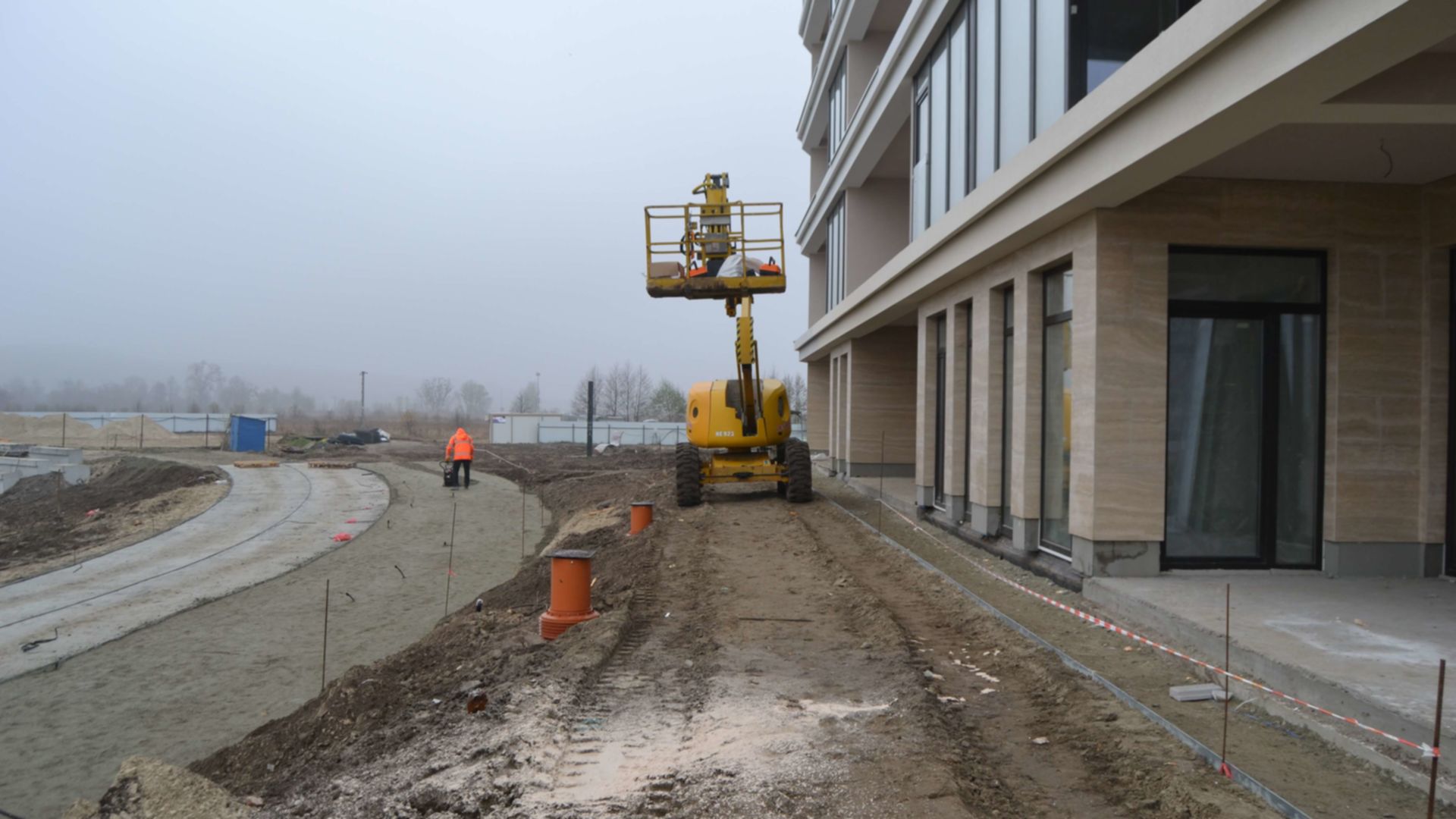

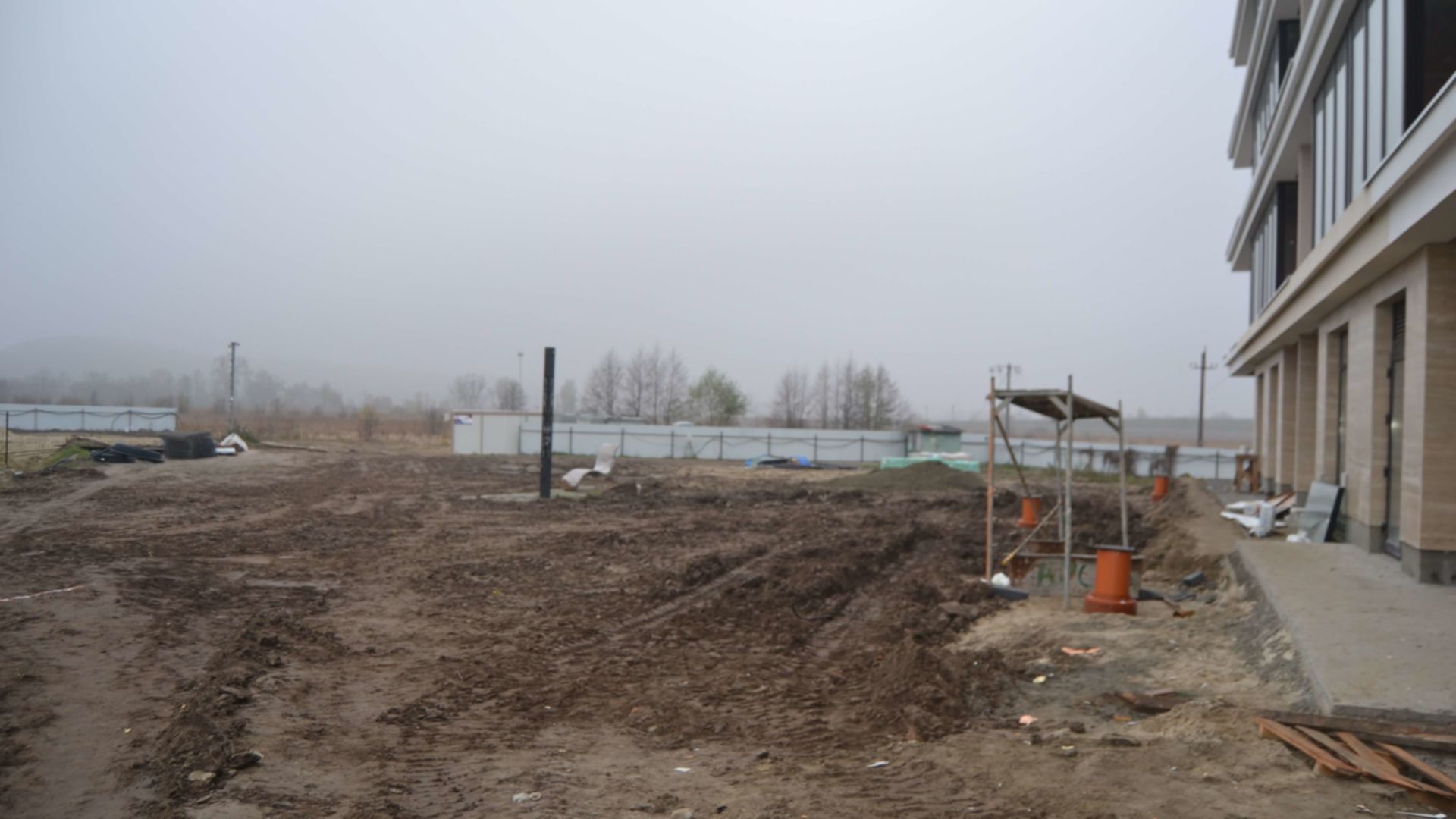

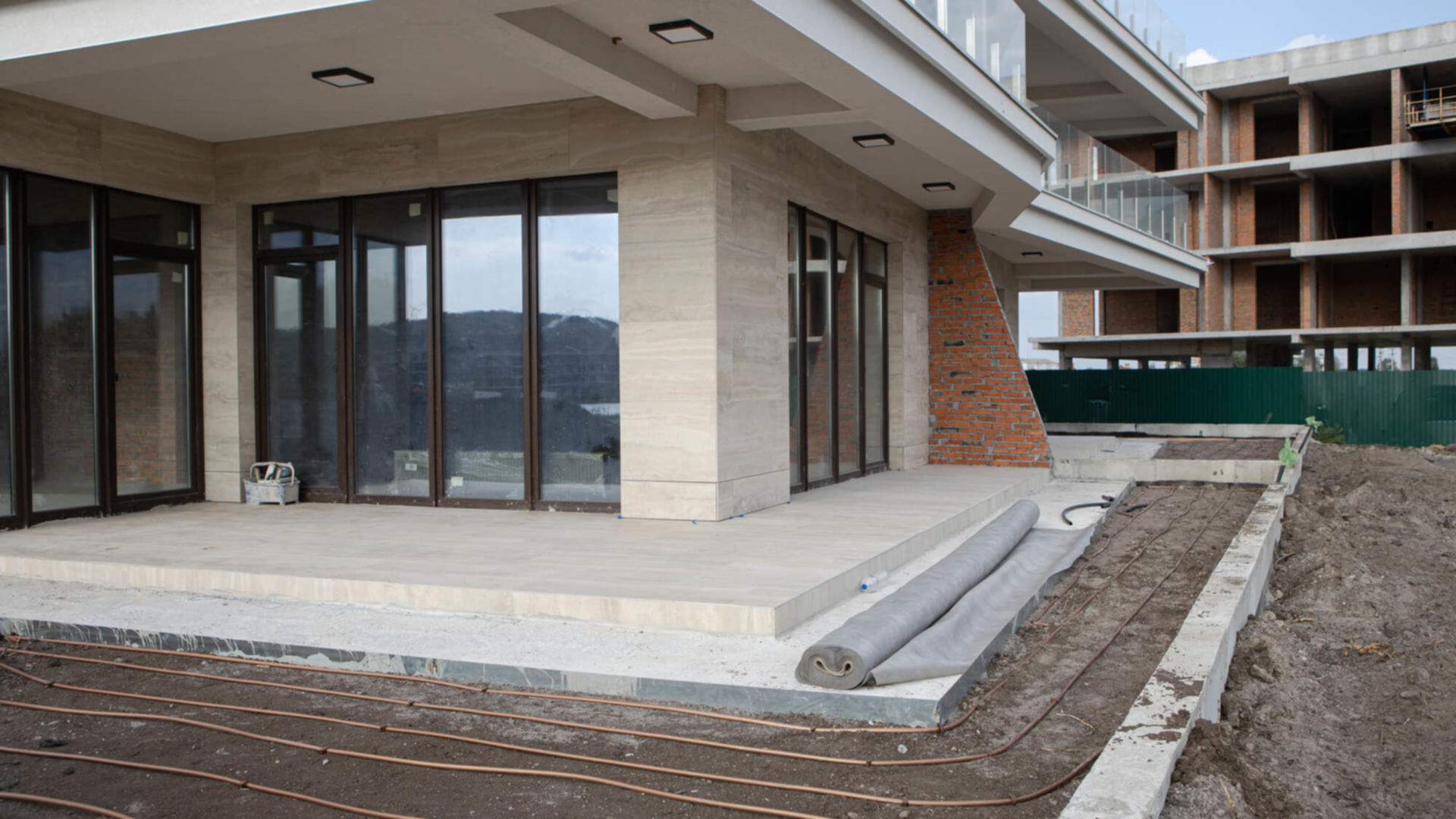

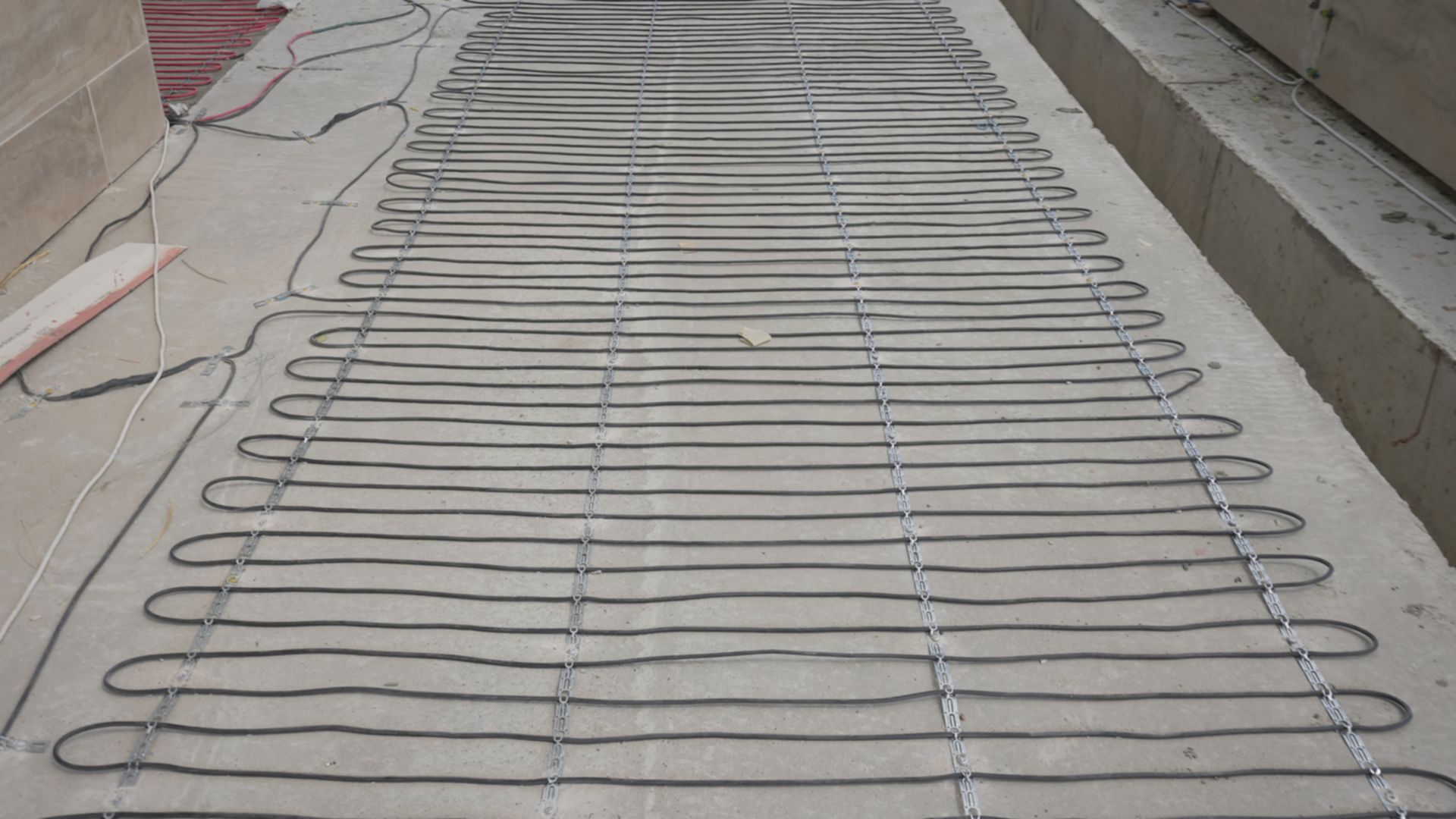

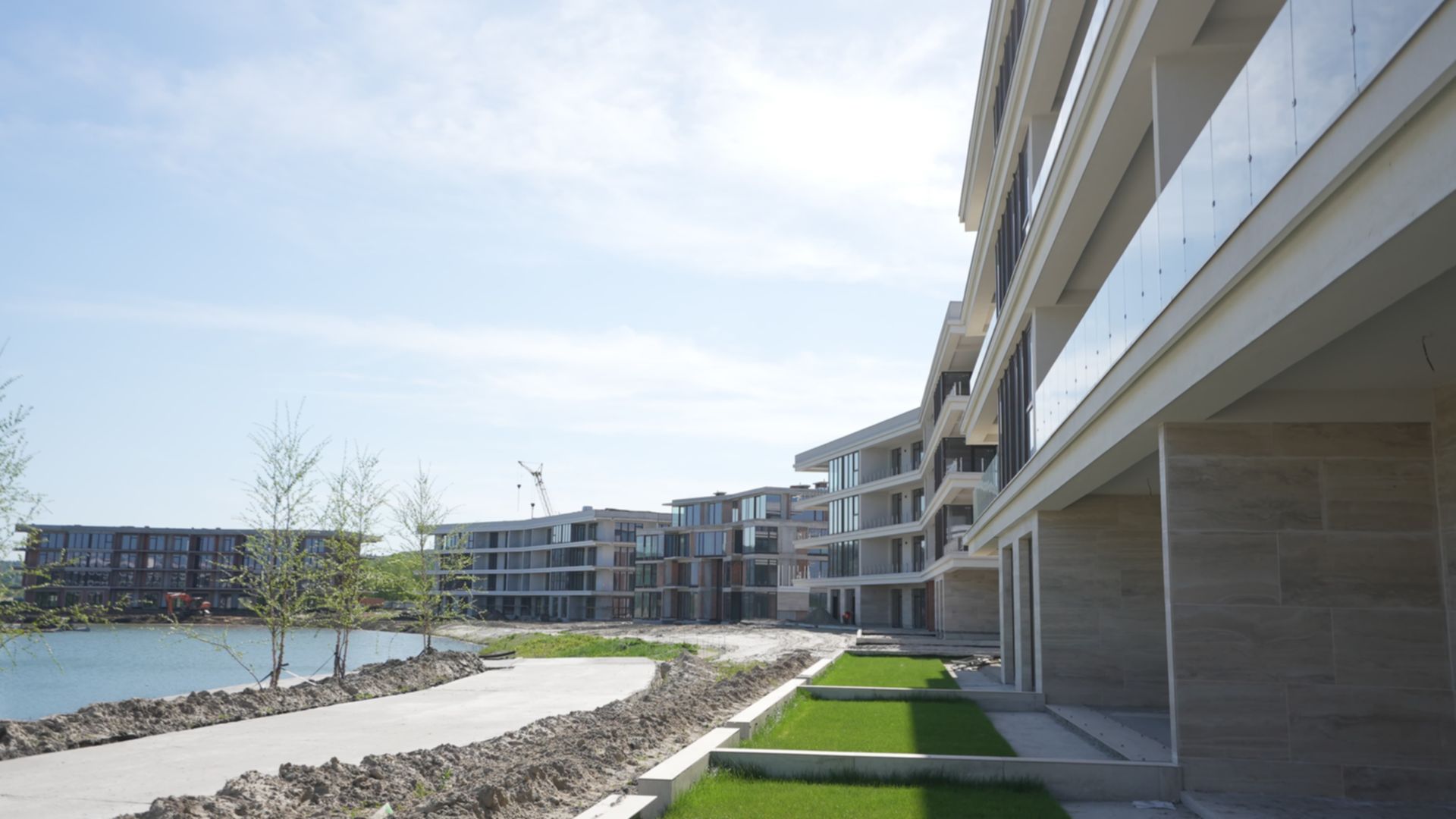

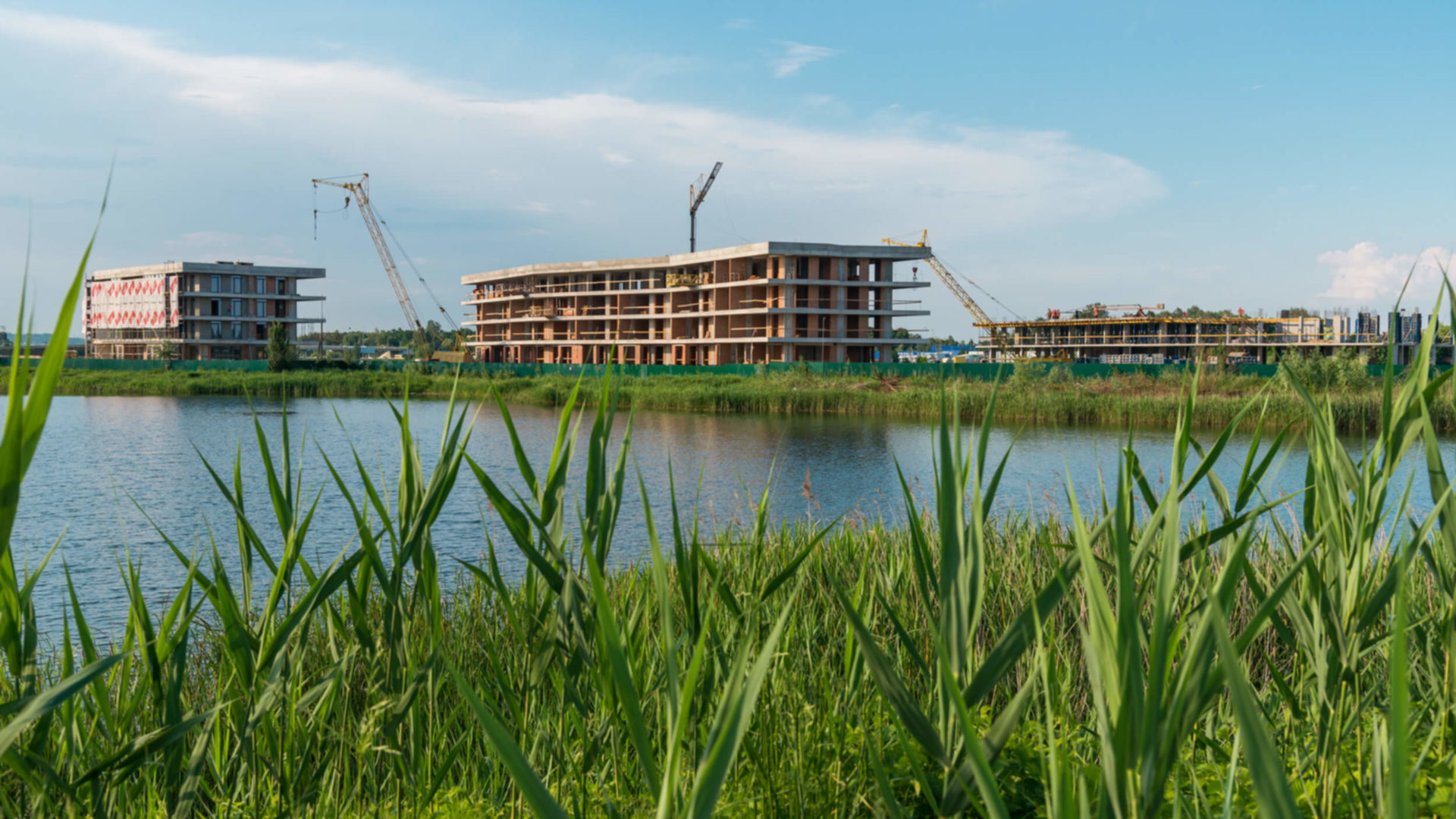

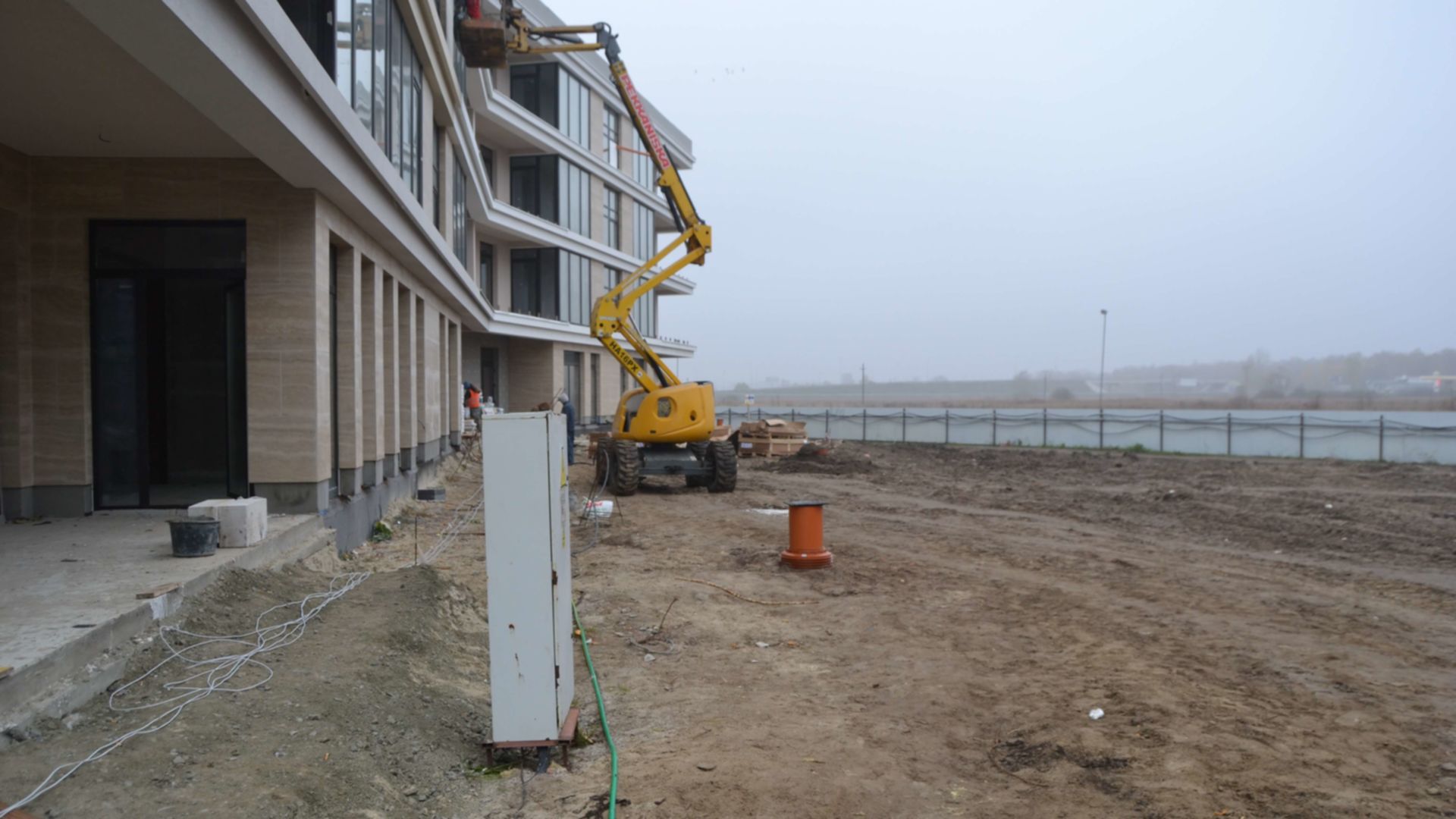

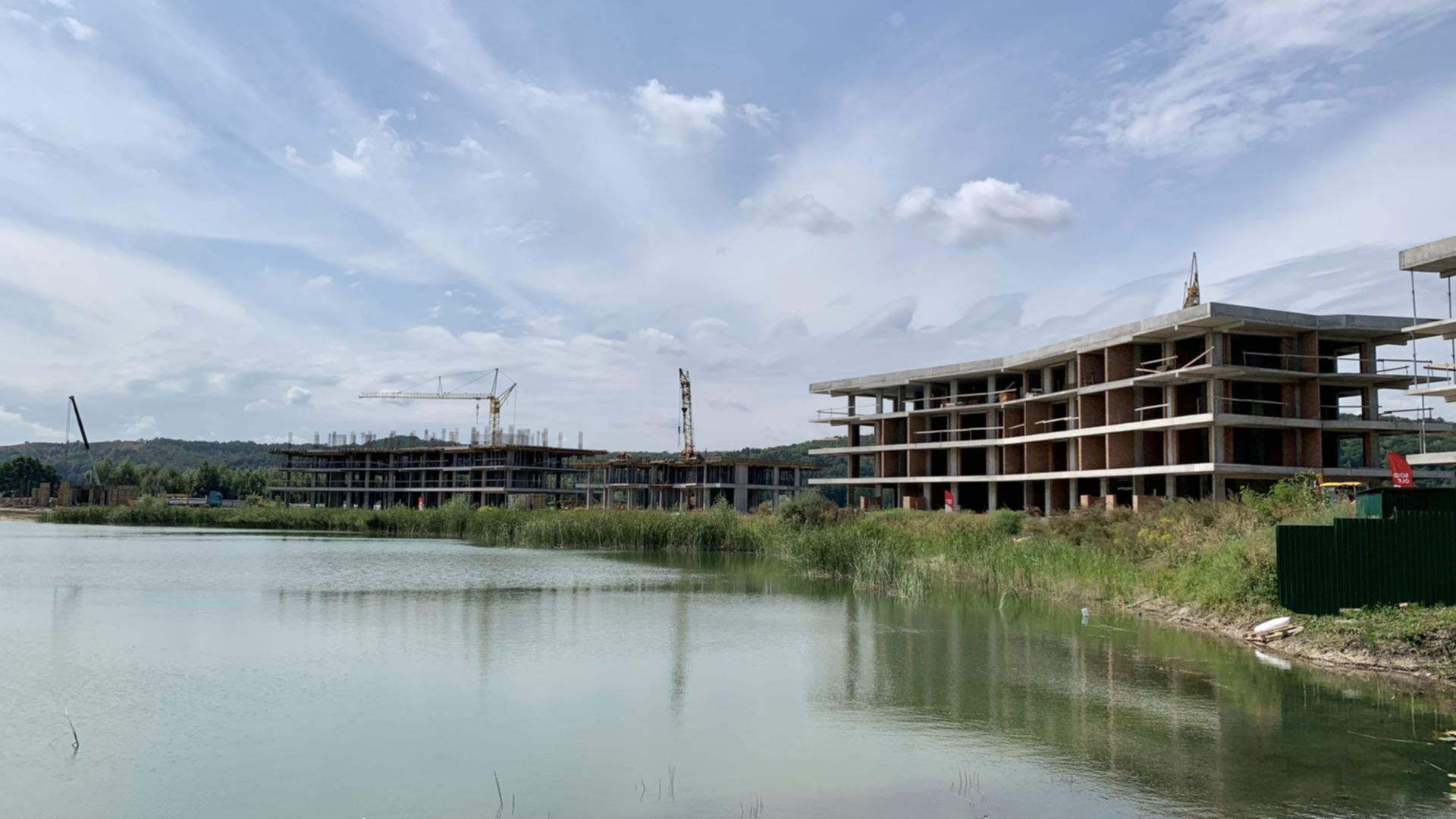

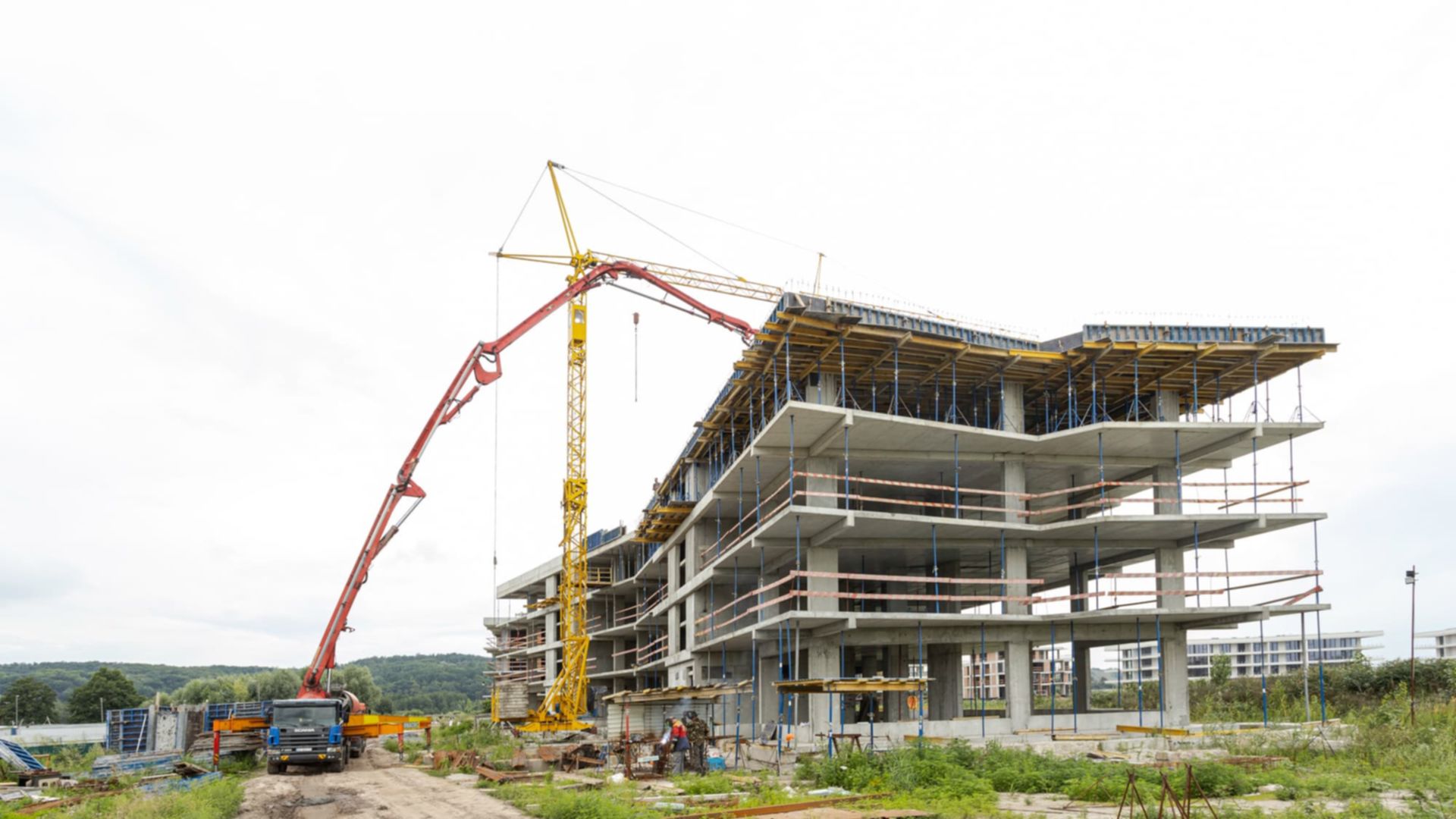

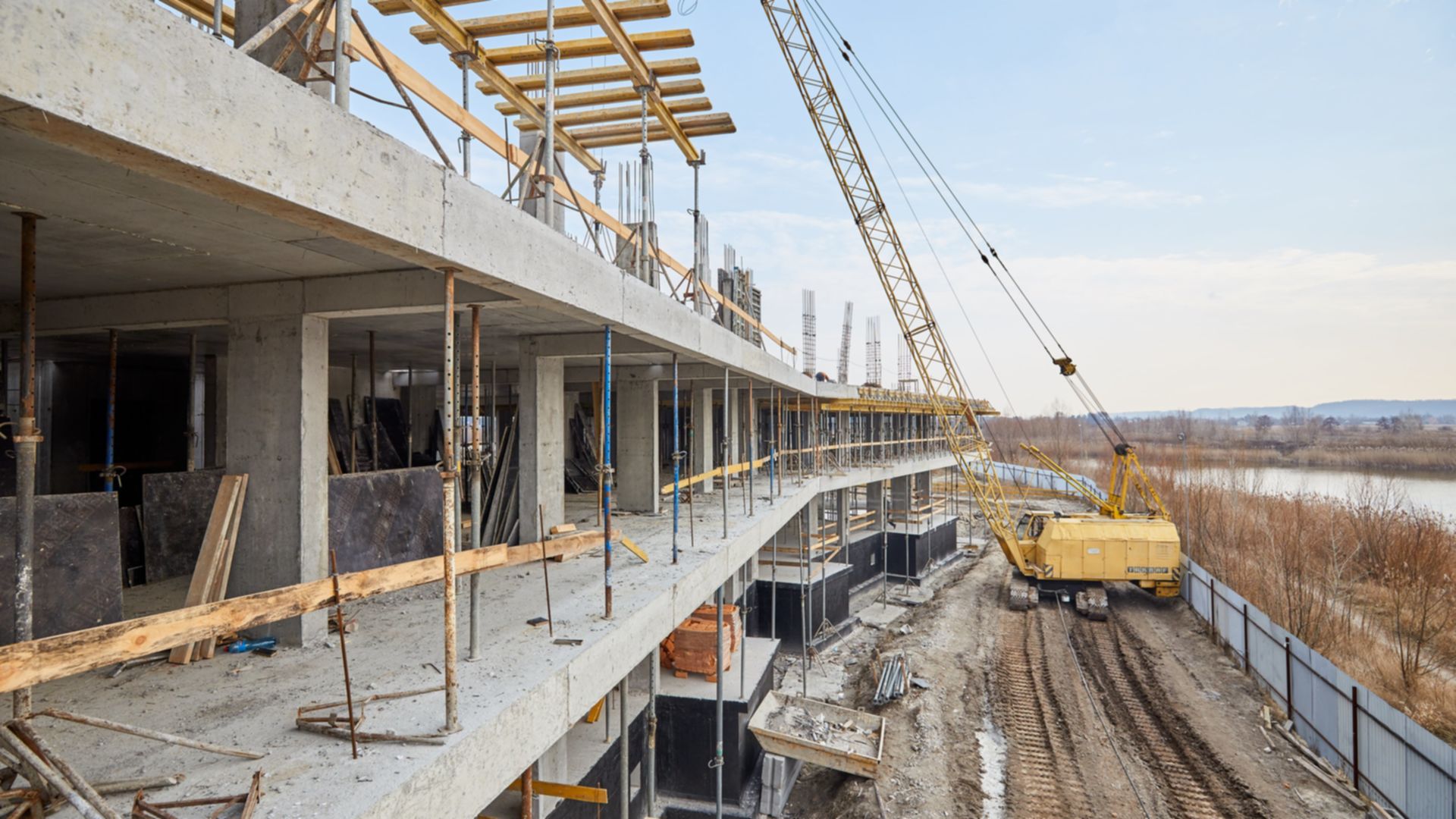

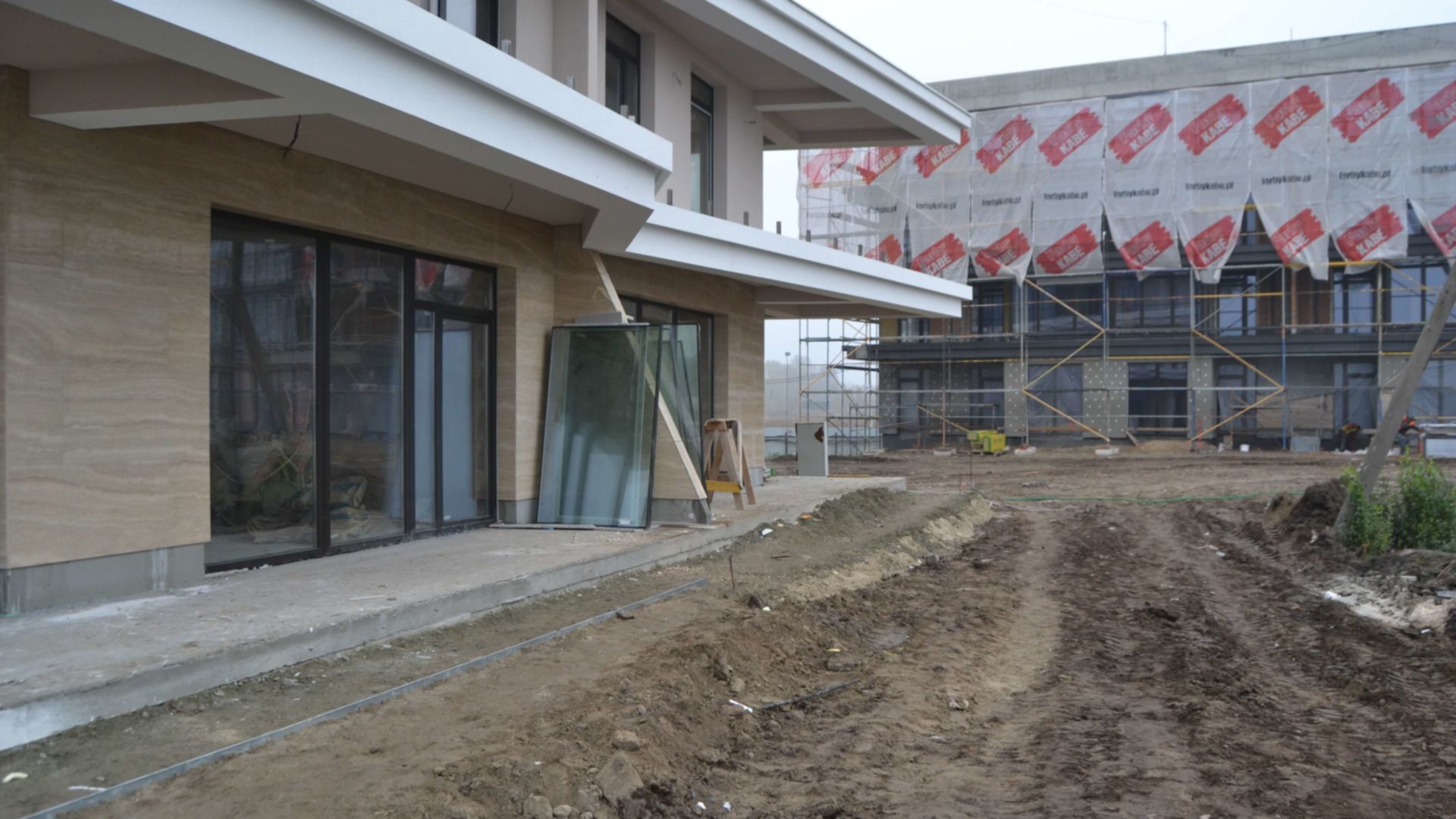

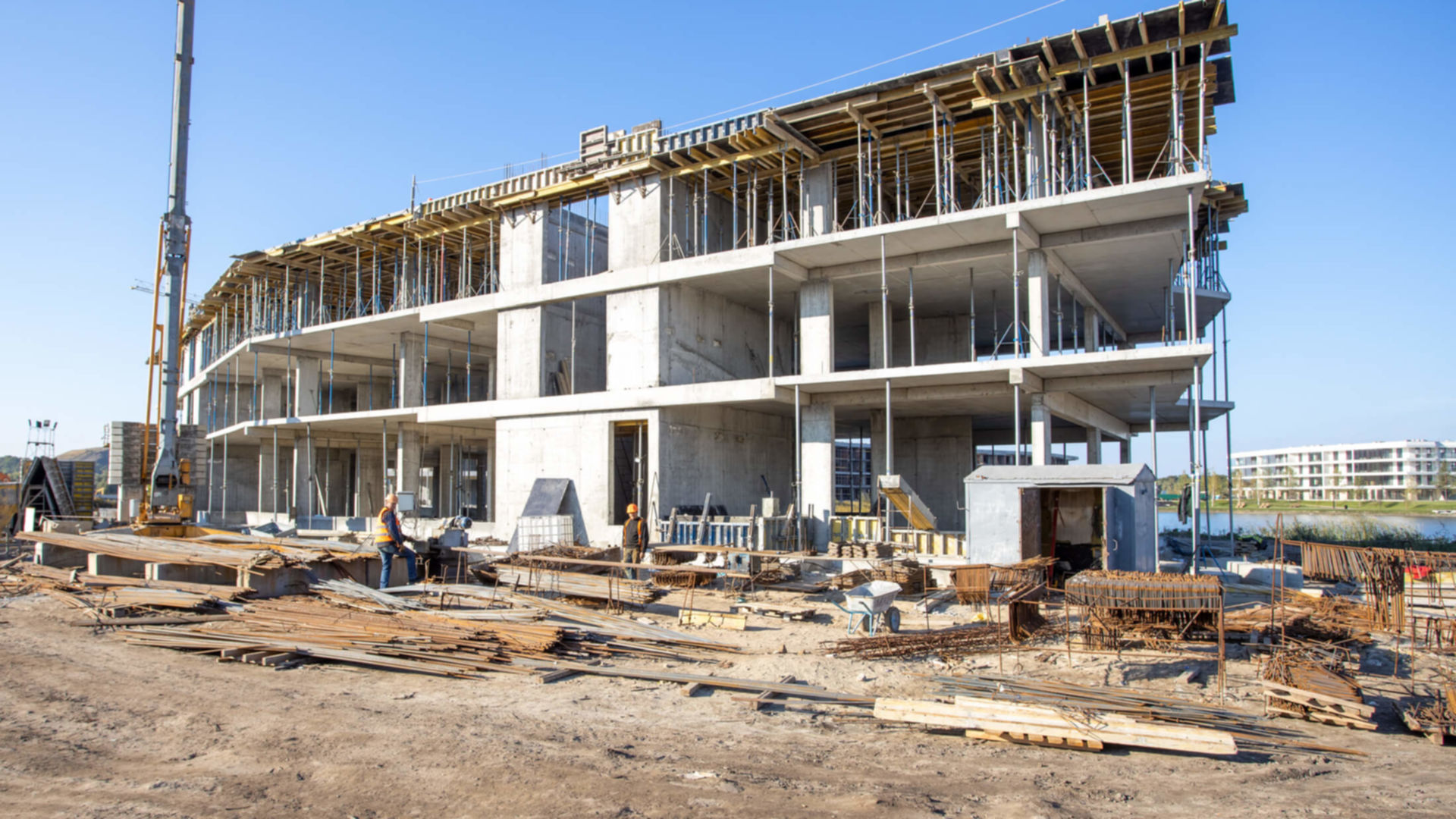

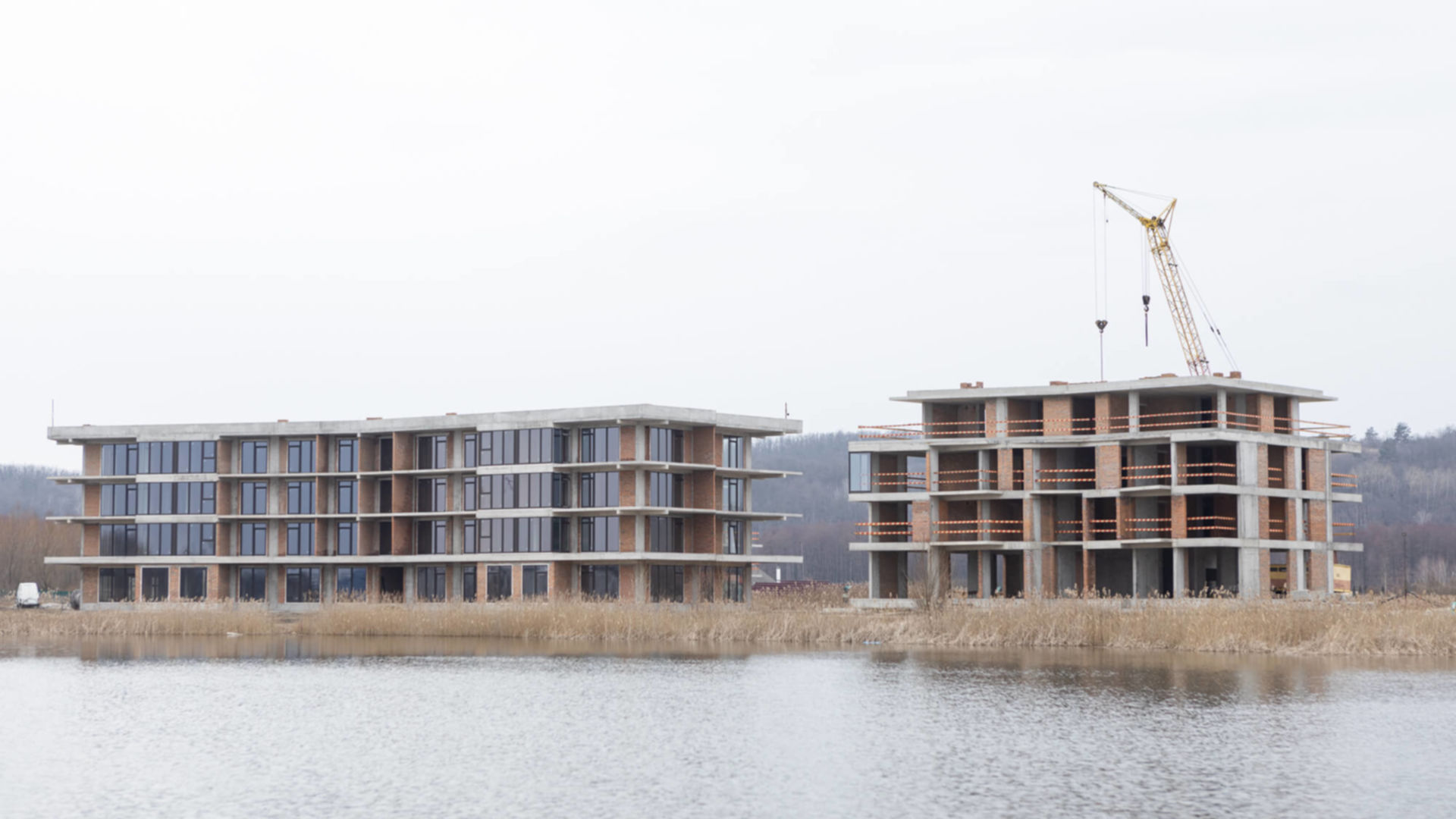

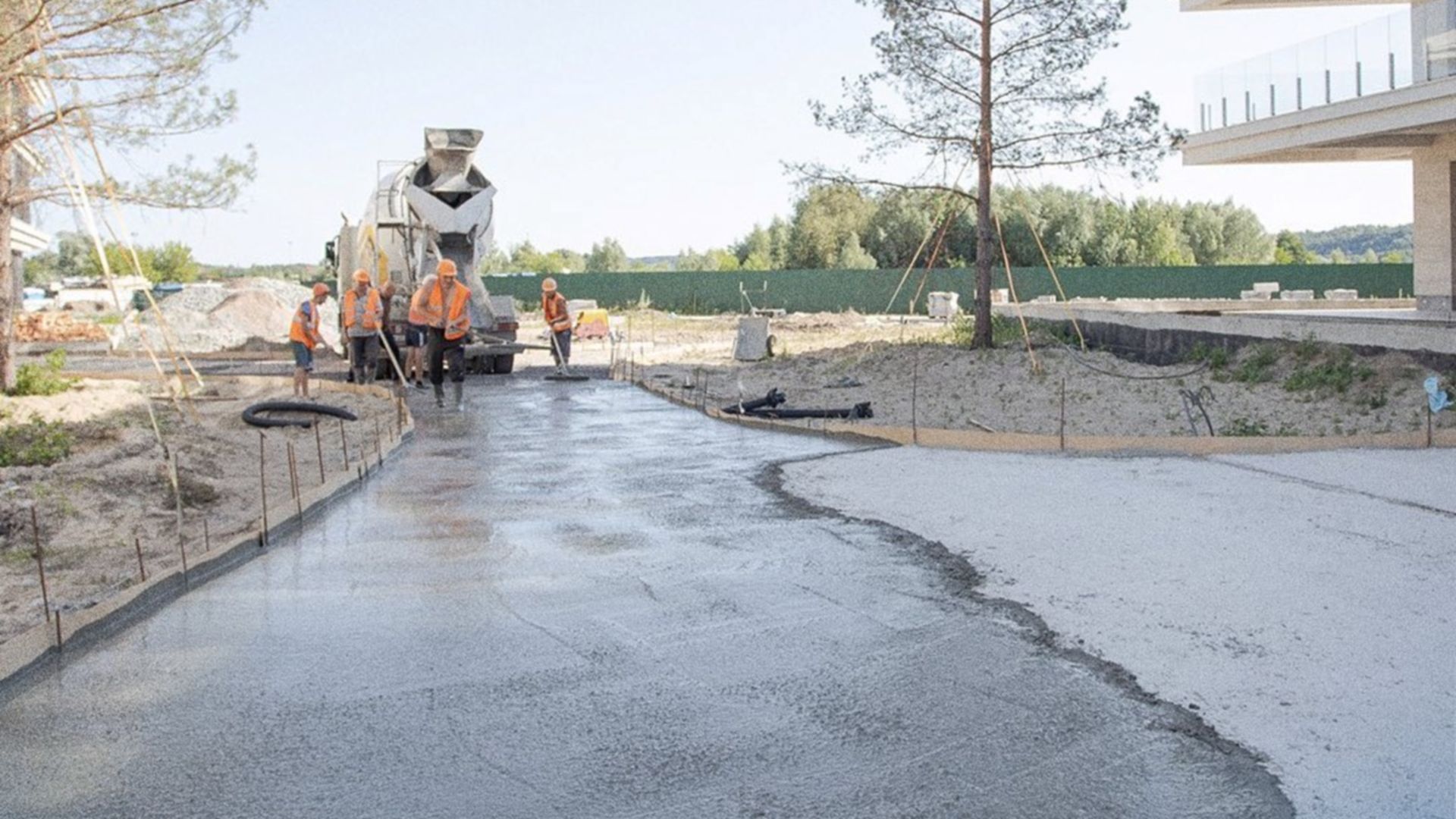

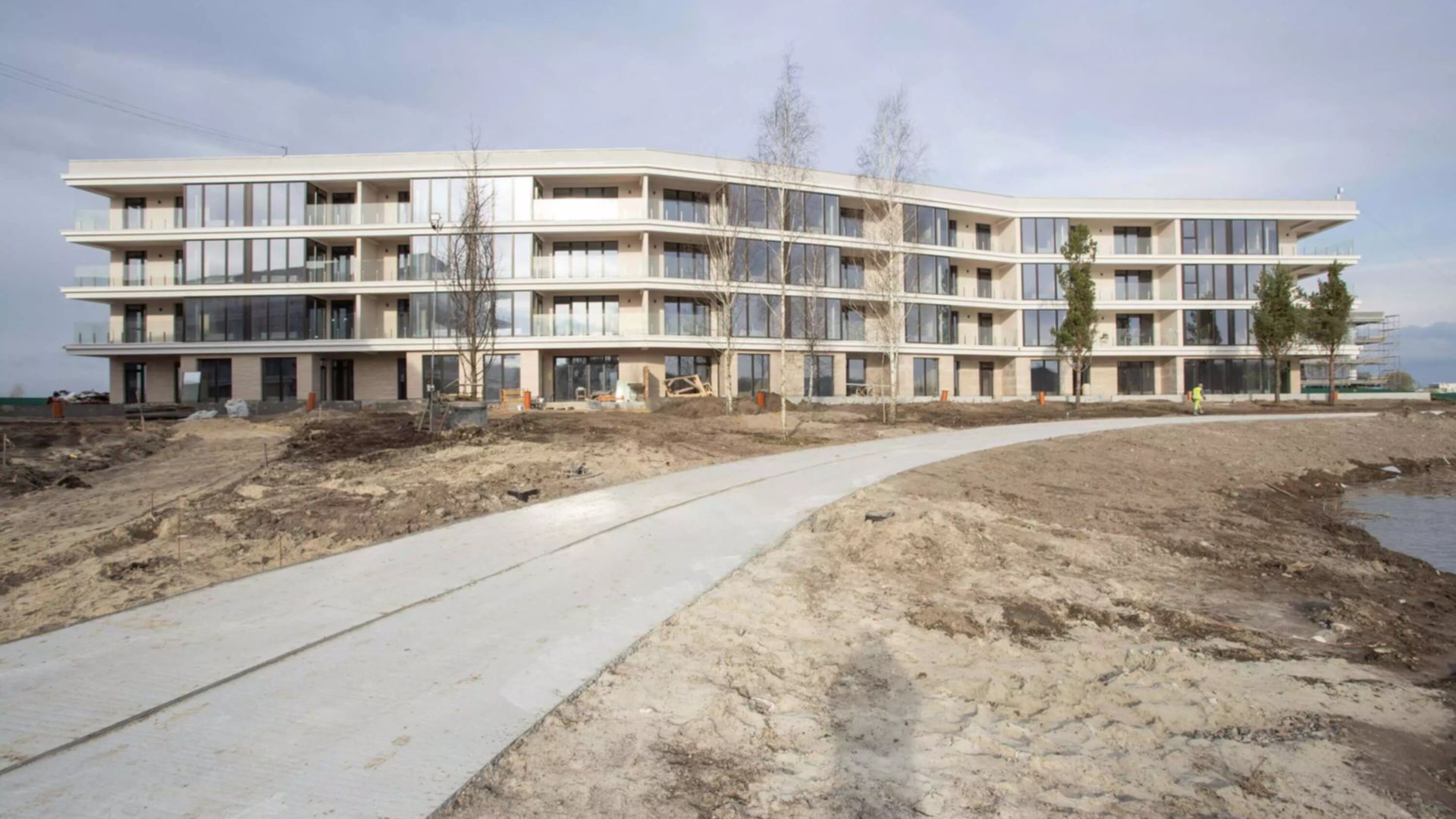

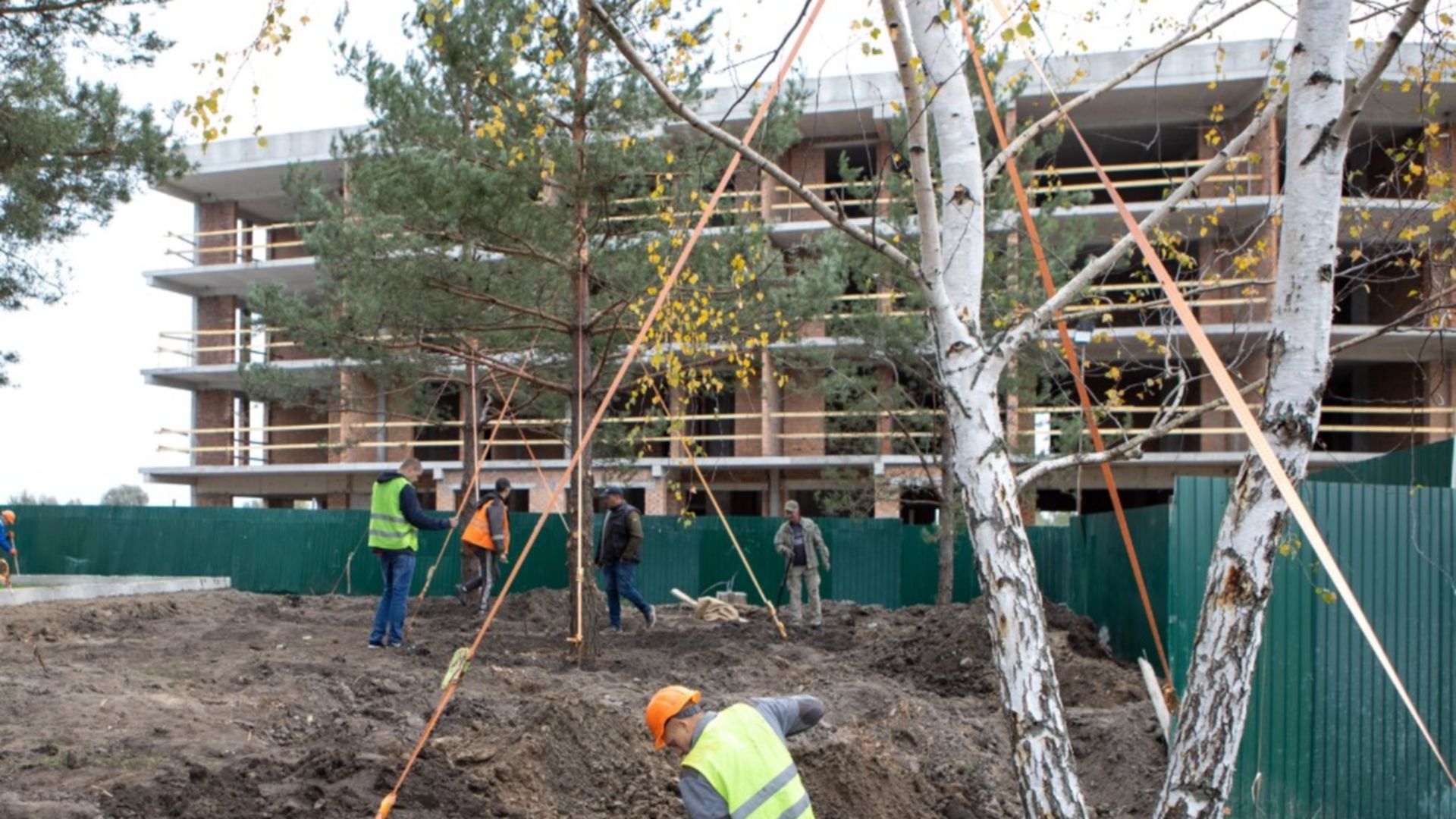

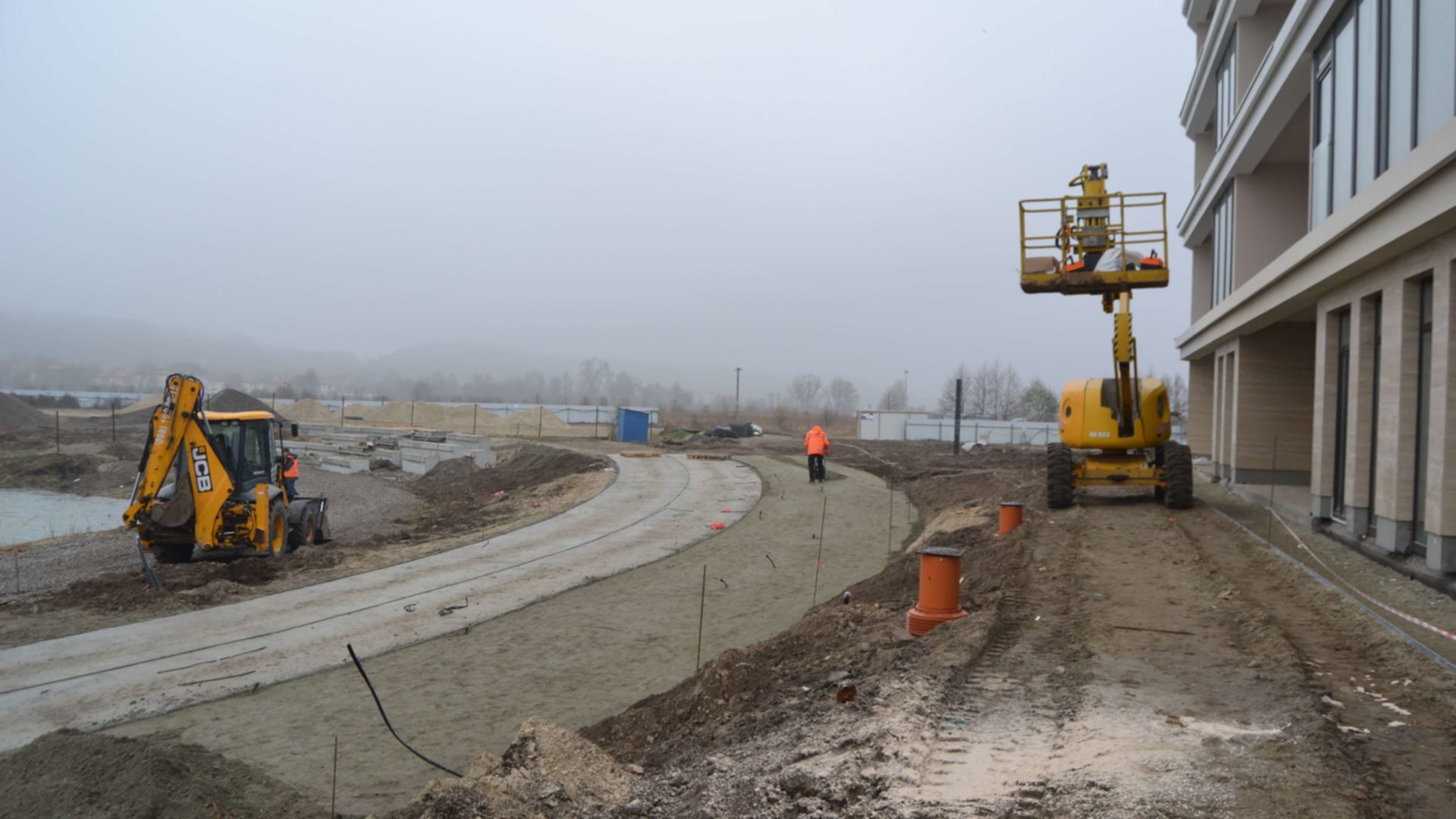

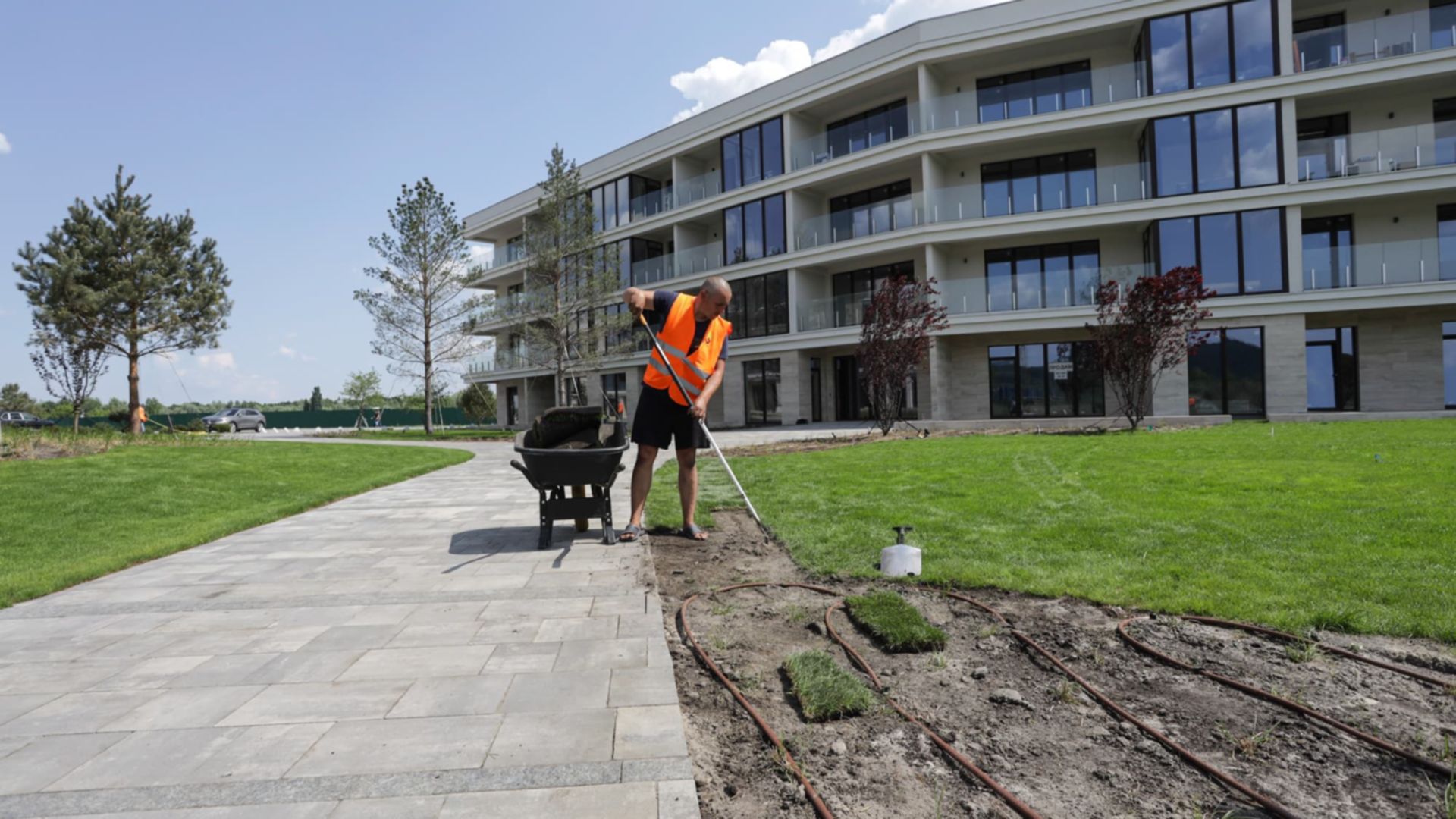

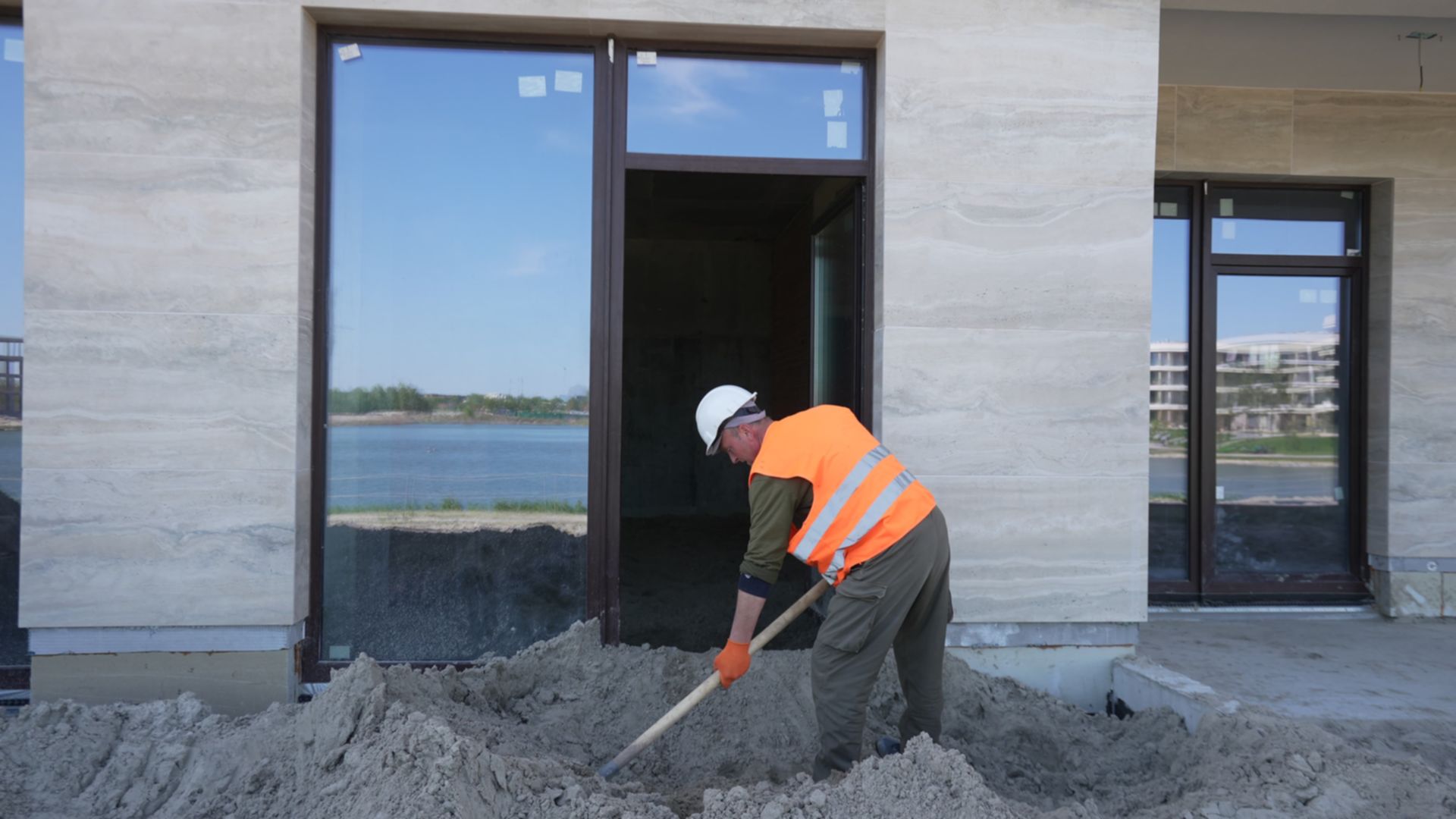

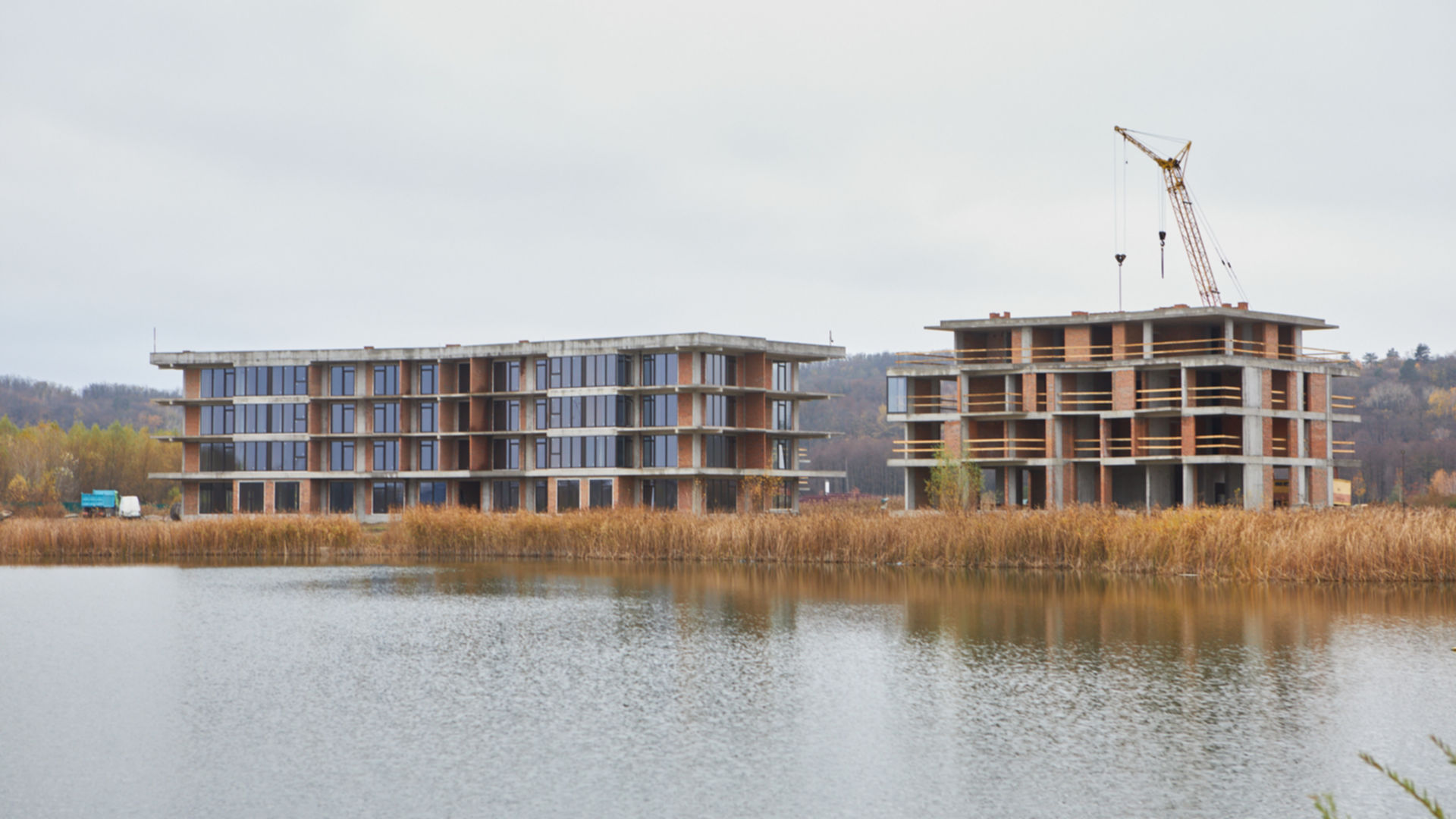

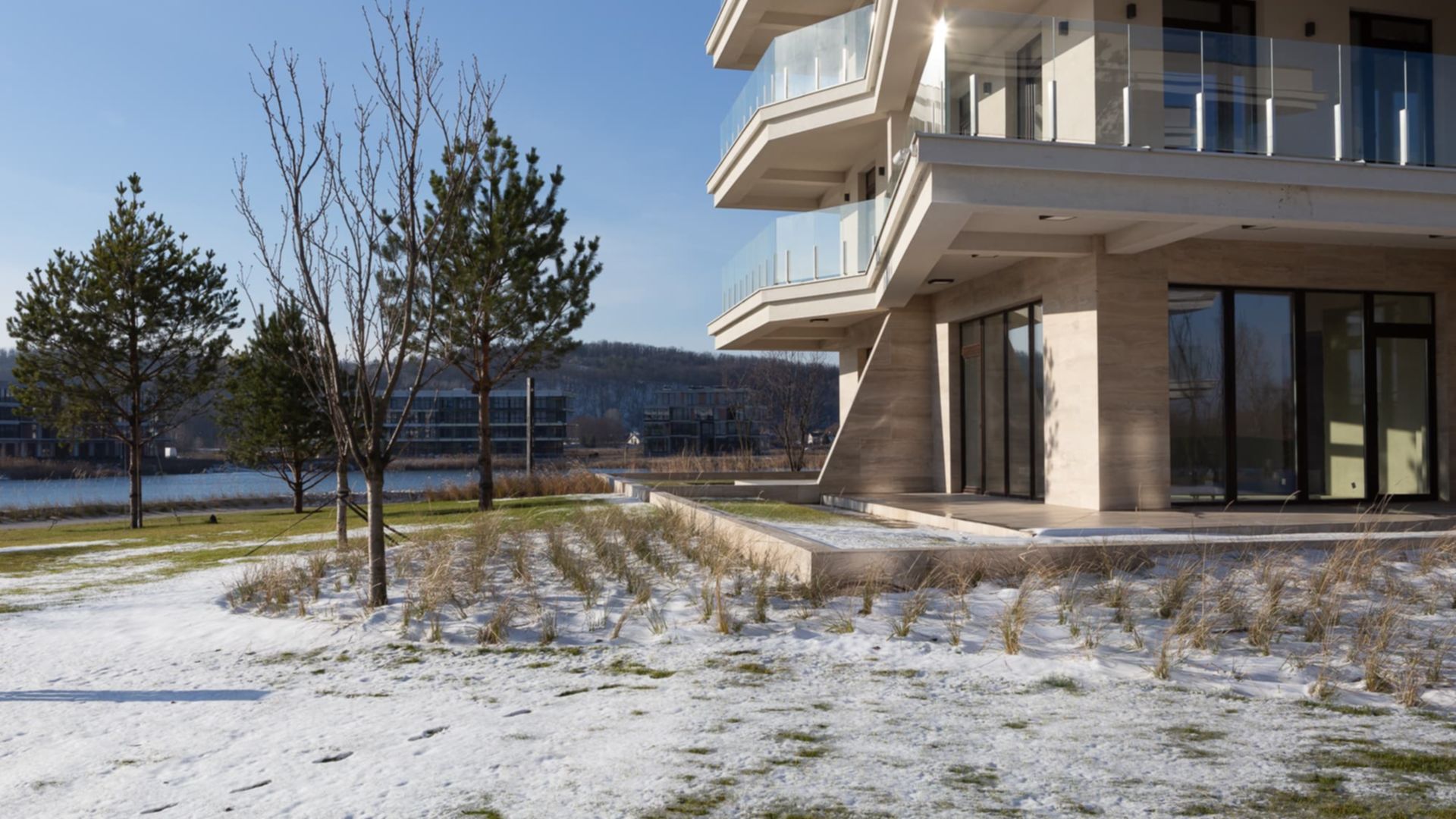

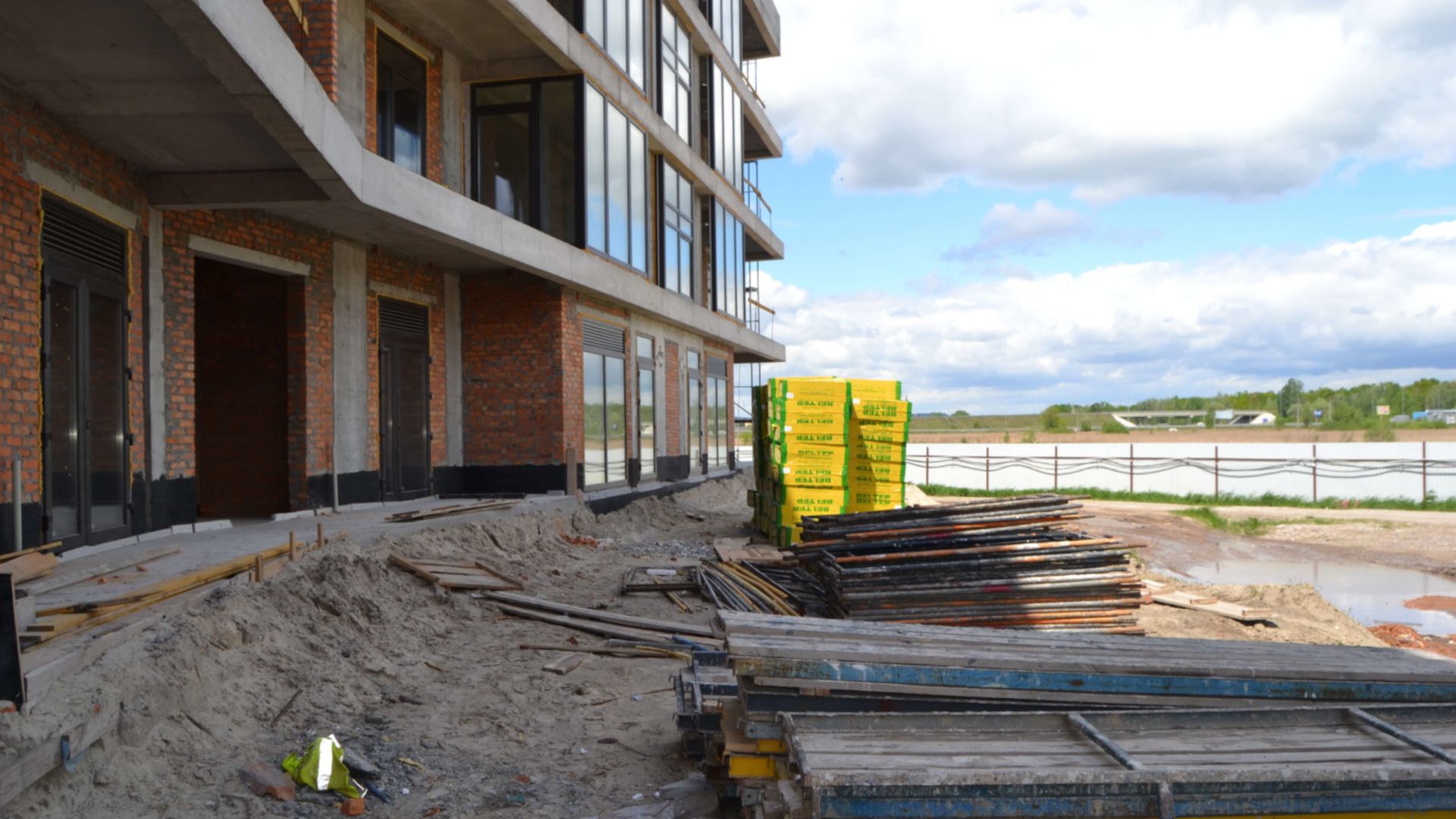

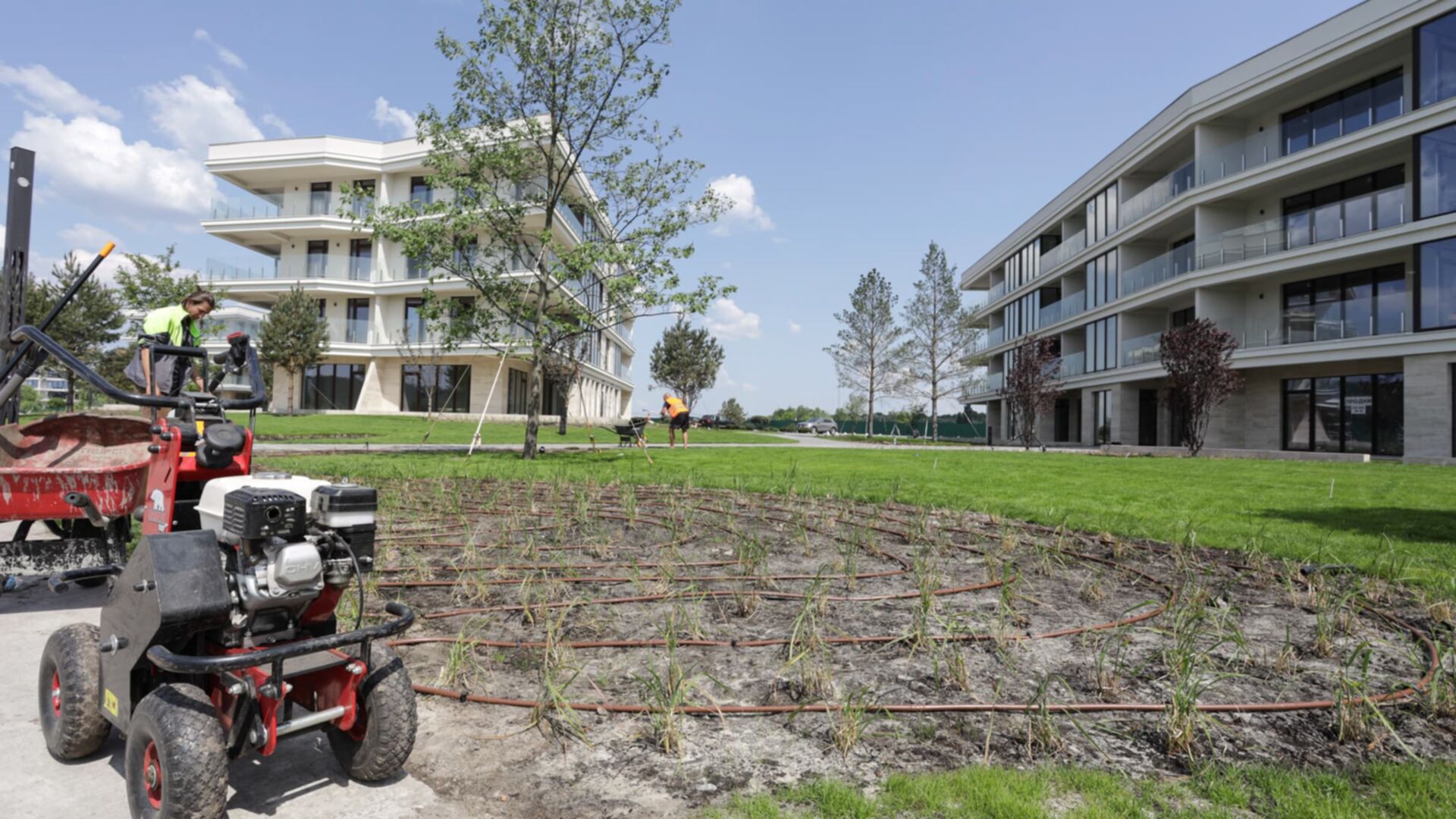

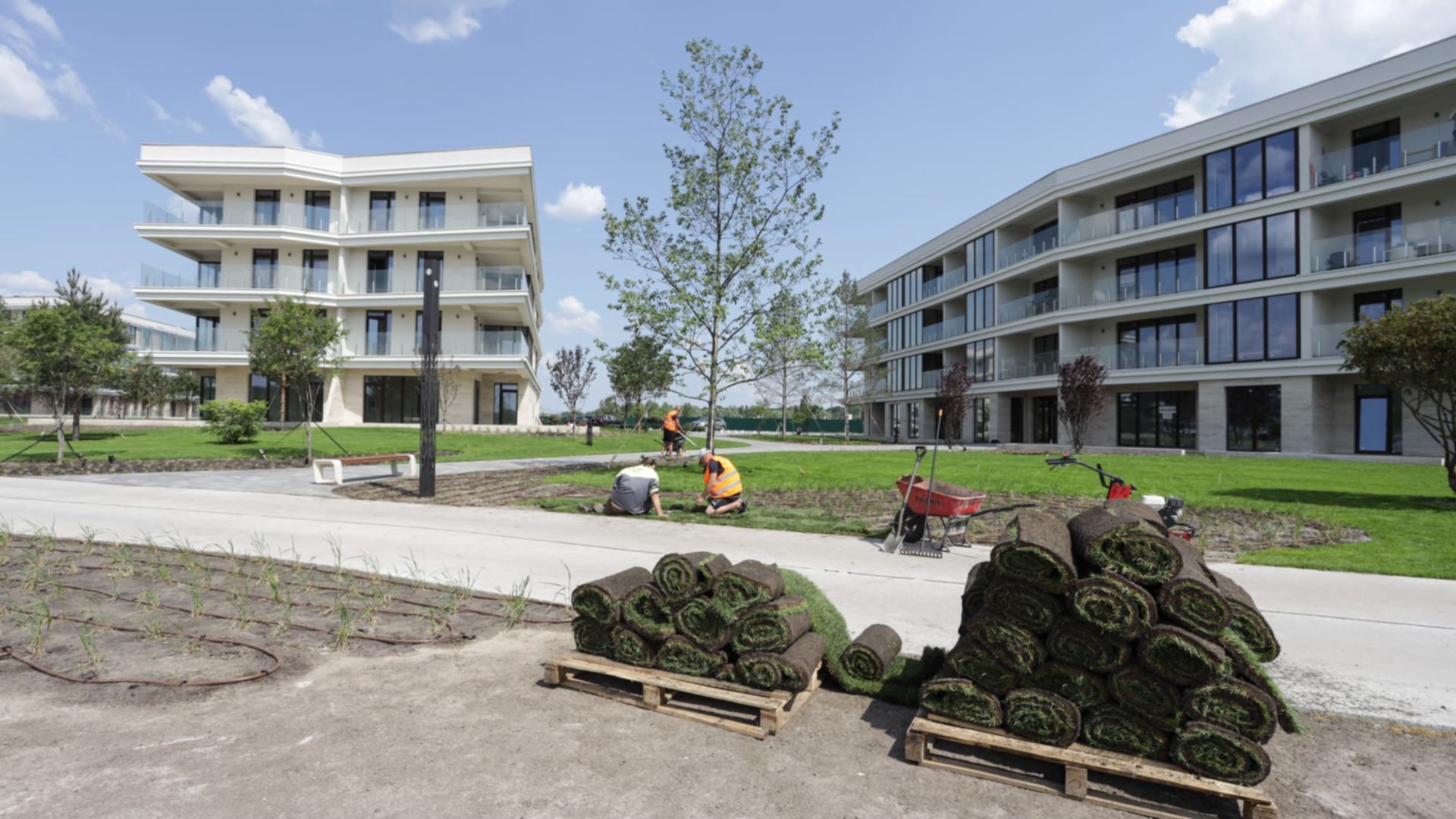

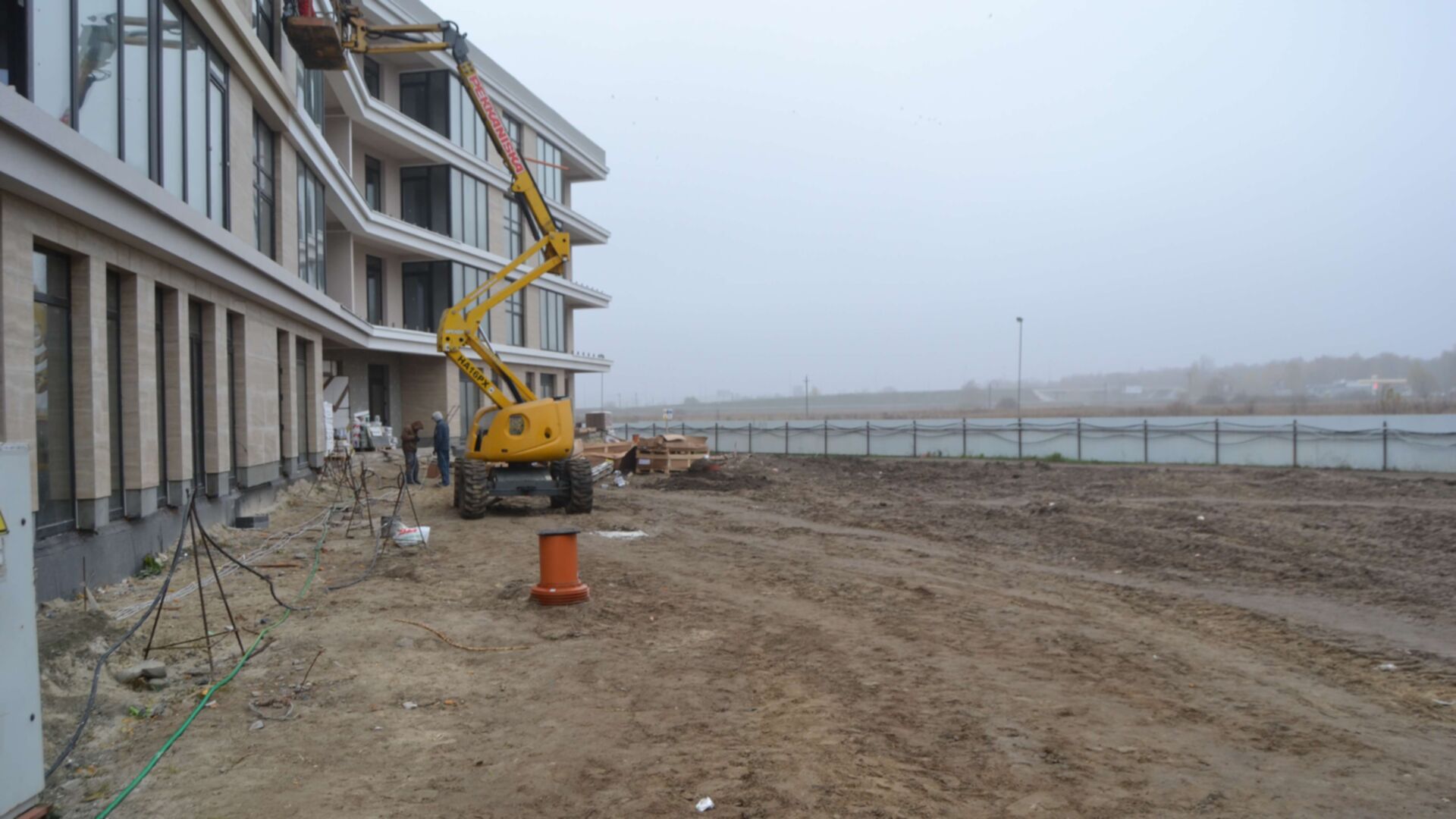

Благоустрій території

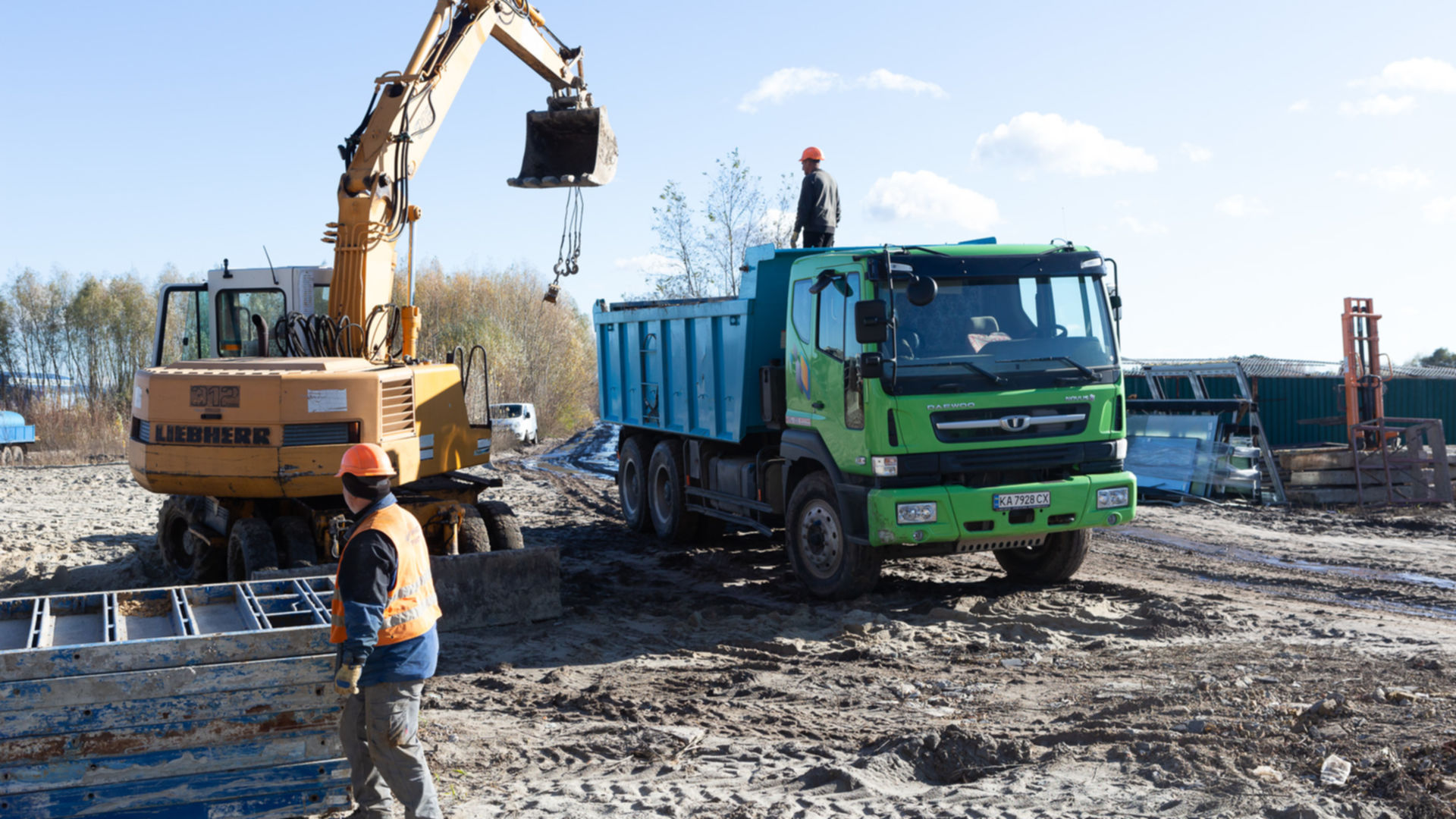

Дата здачі 1 кв. 2024 • Будинок не буде здано вчасно

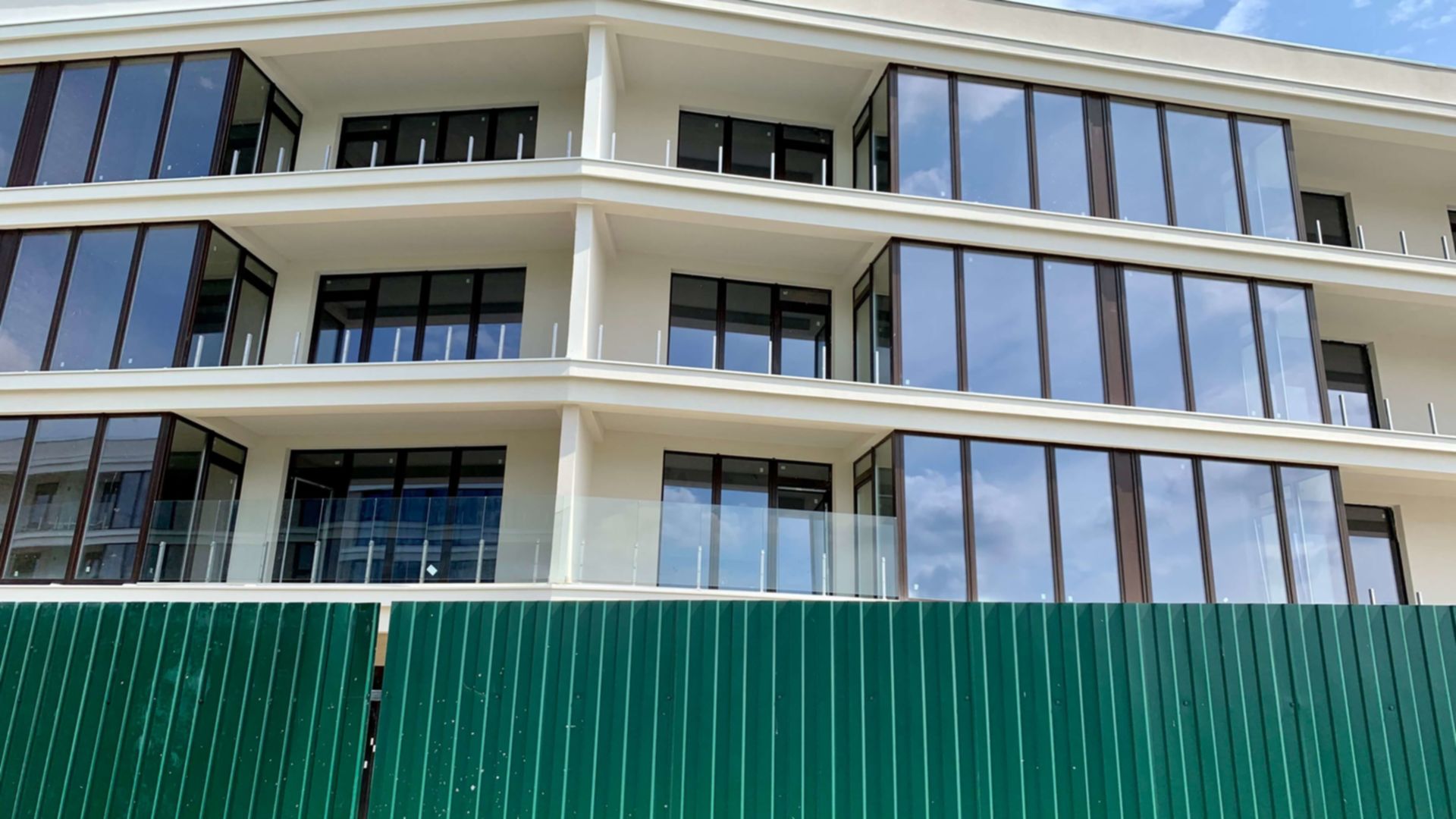

Пройдено 9 етапів з 10

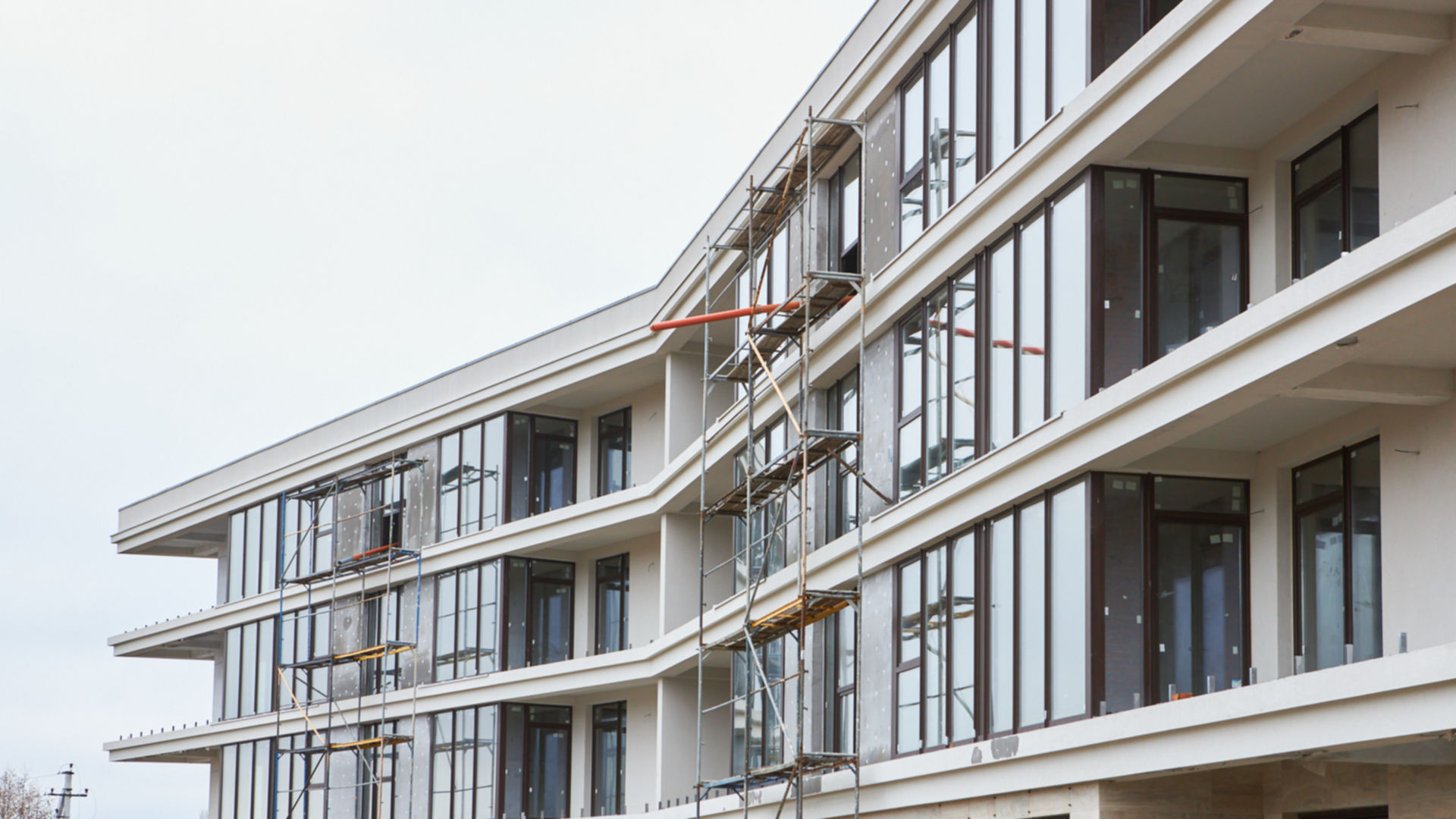

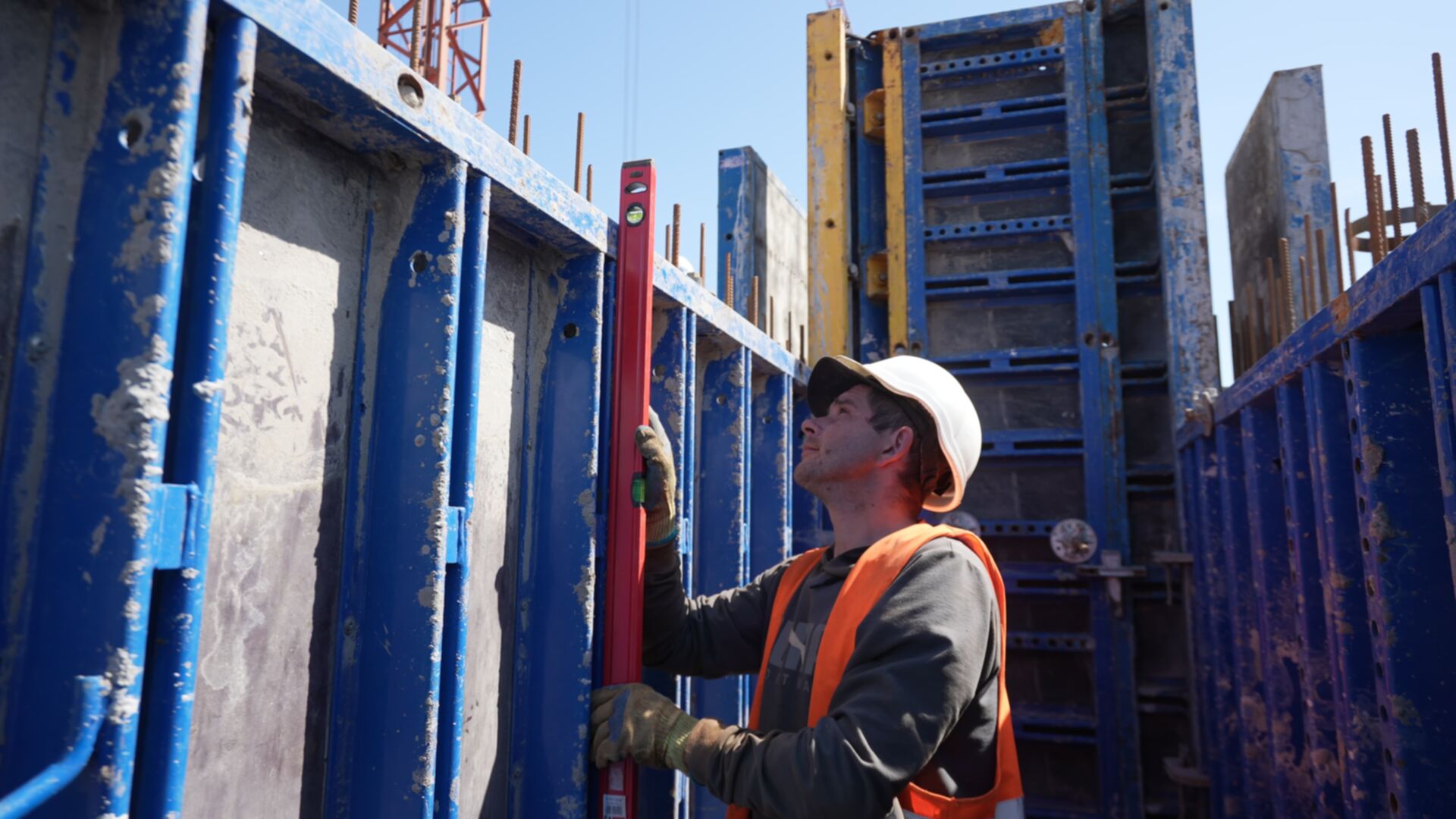

Станом на березень 2024

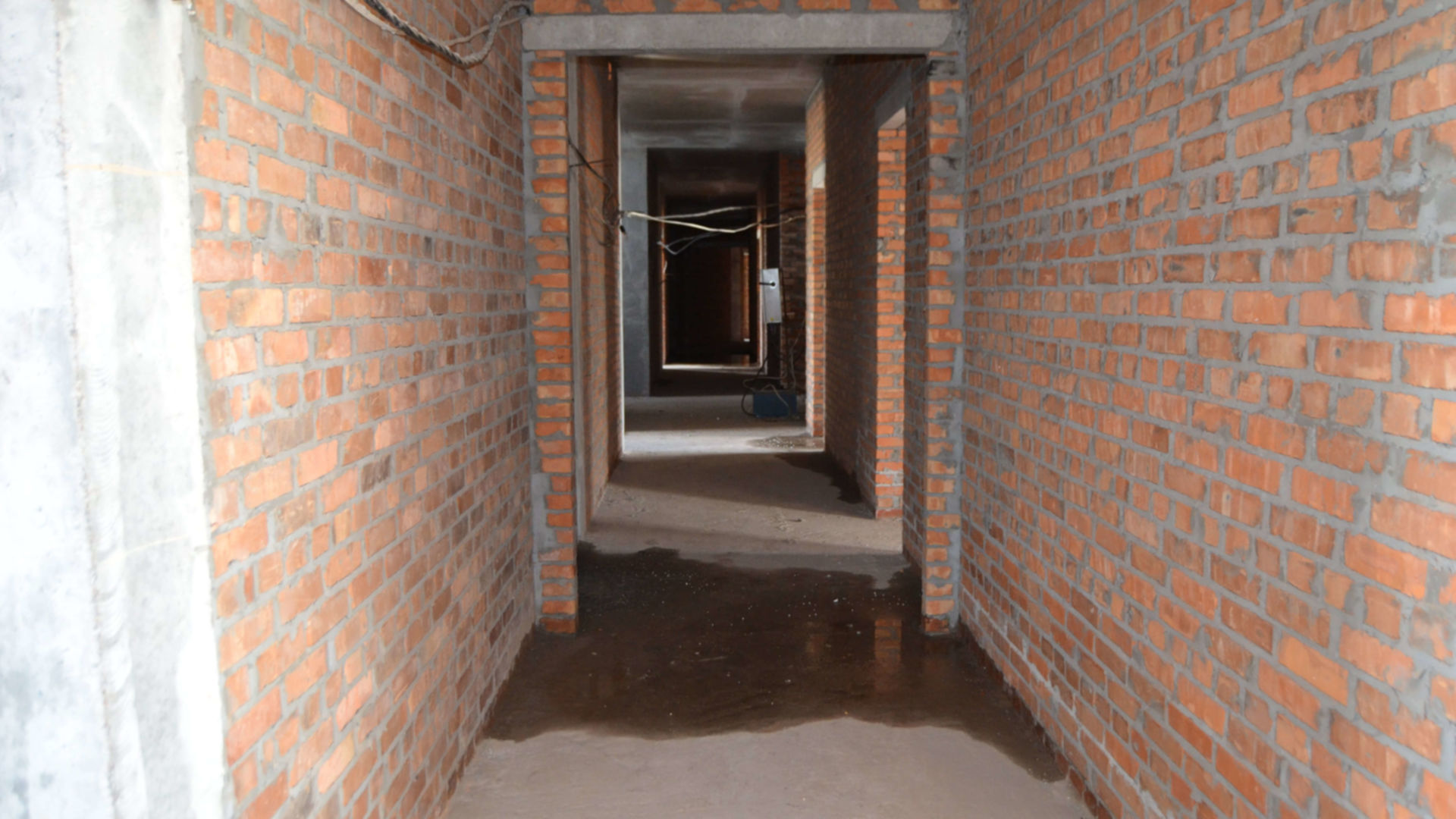

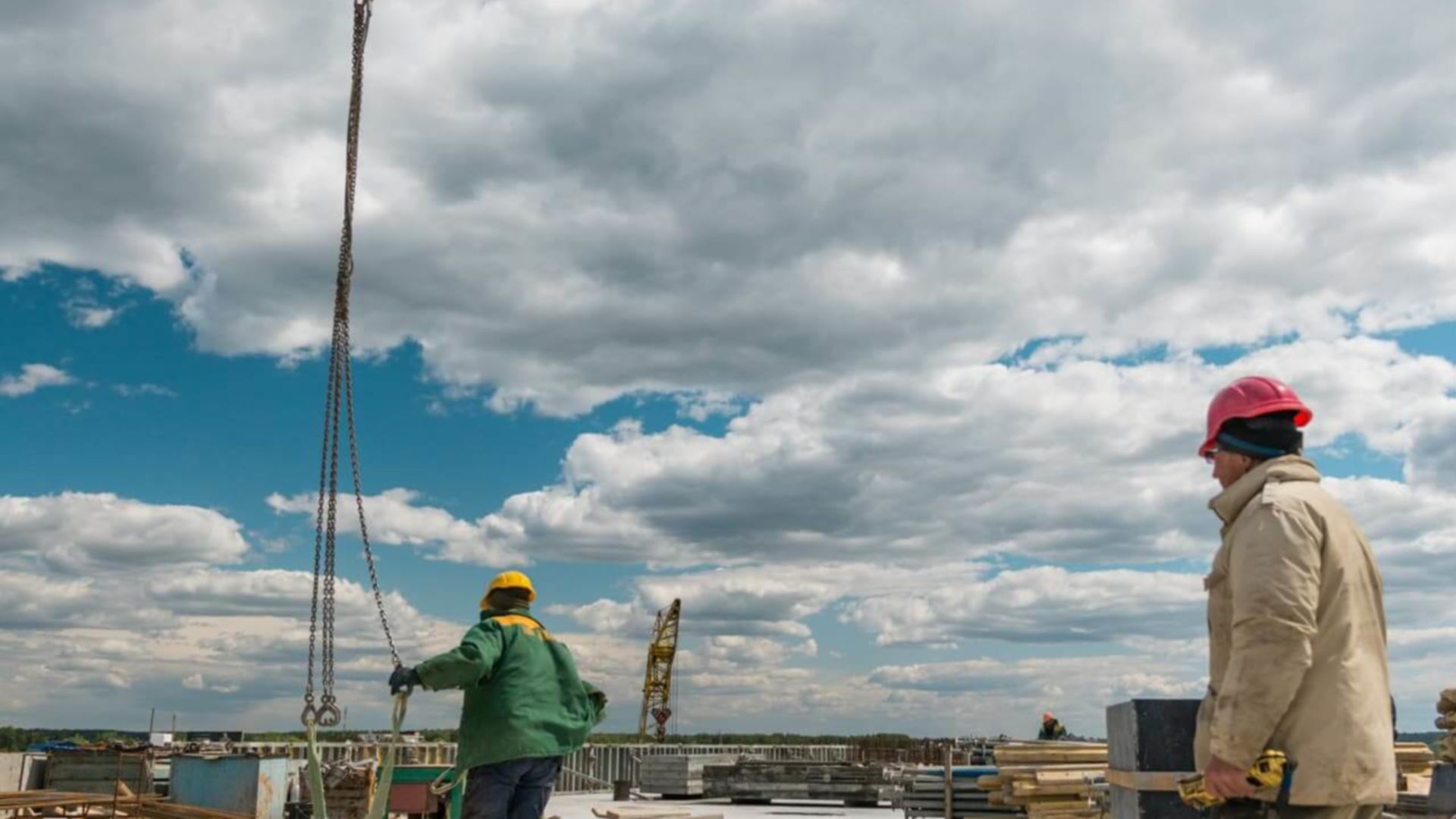

перевірено інспектором DIM.RIA
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на вересень 2022
Станом на червень 2022
Станом на січень 2022
Станом на вересень 2021
Станом на серпень 2021
Станом на травень 2021

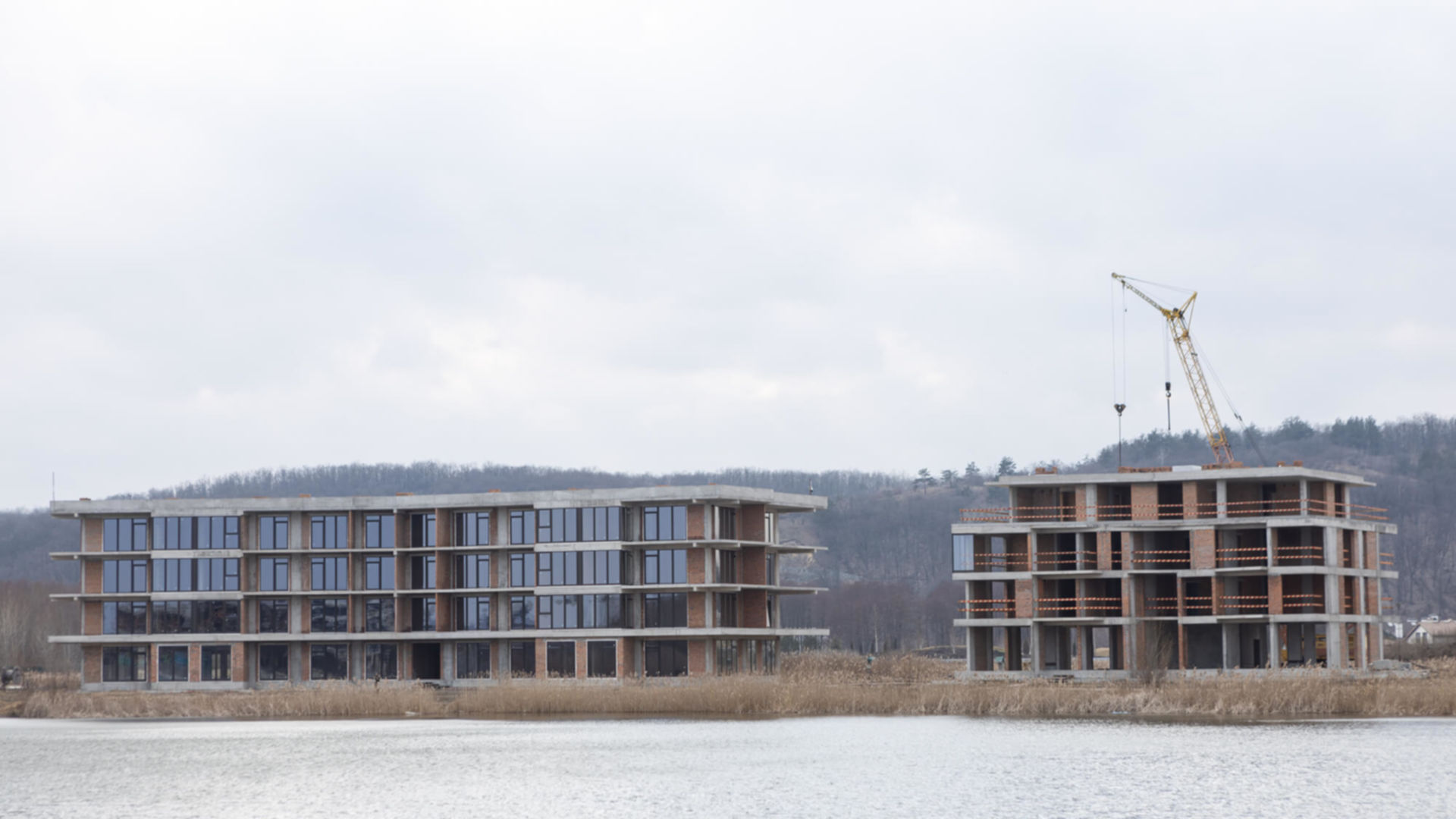

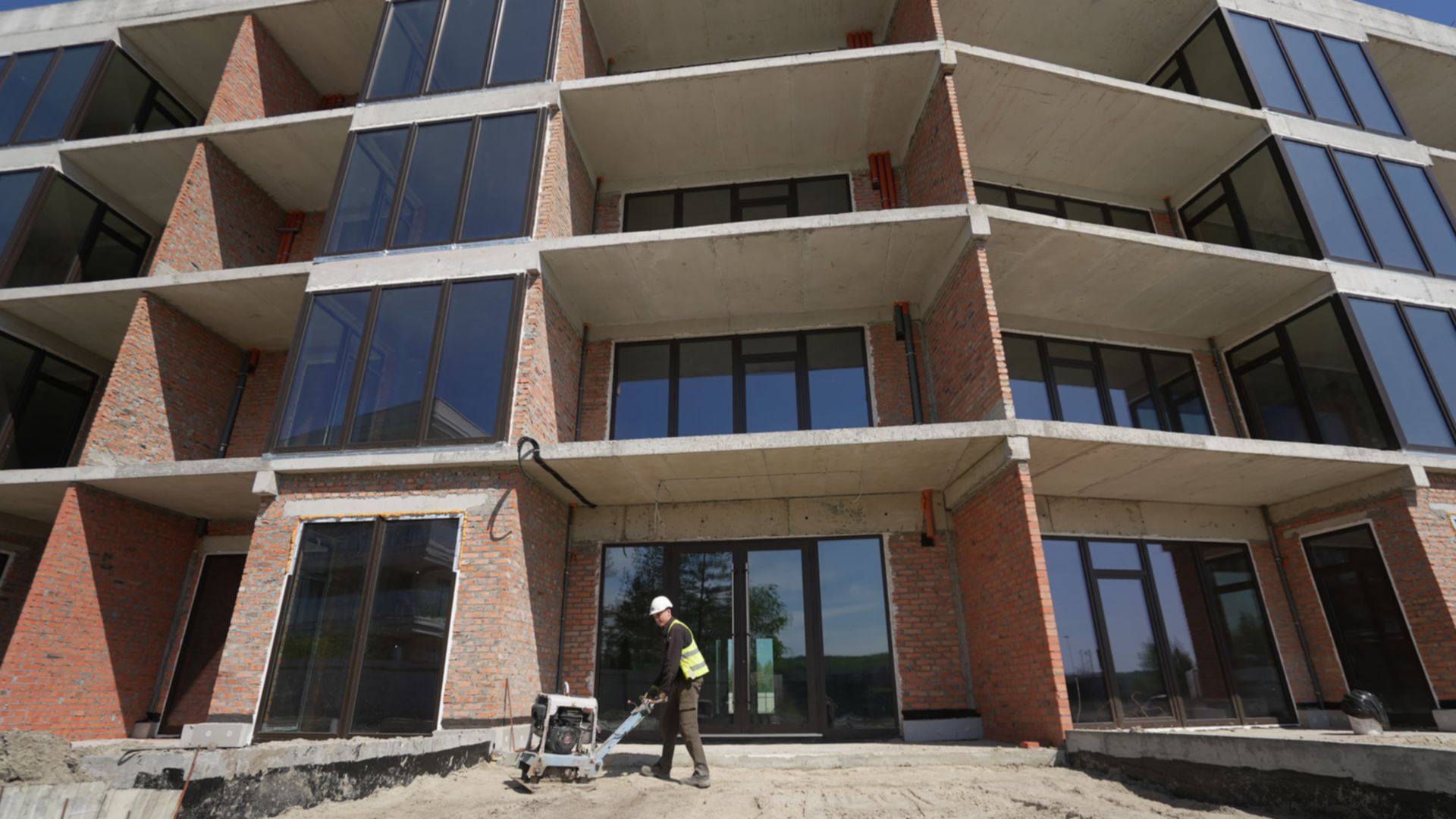

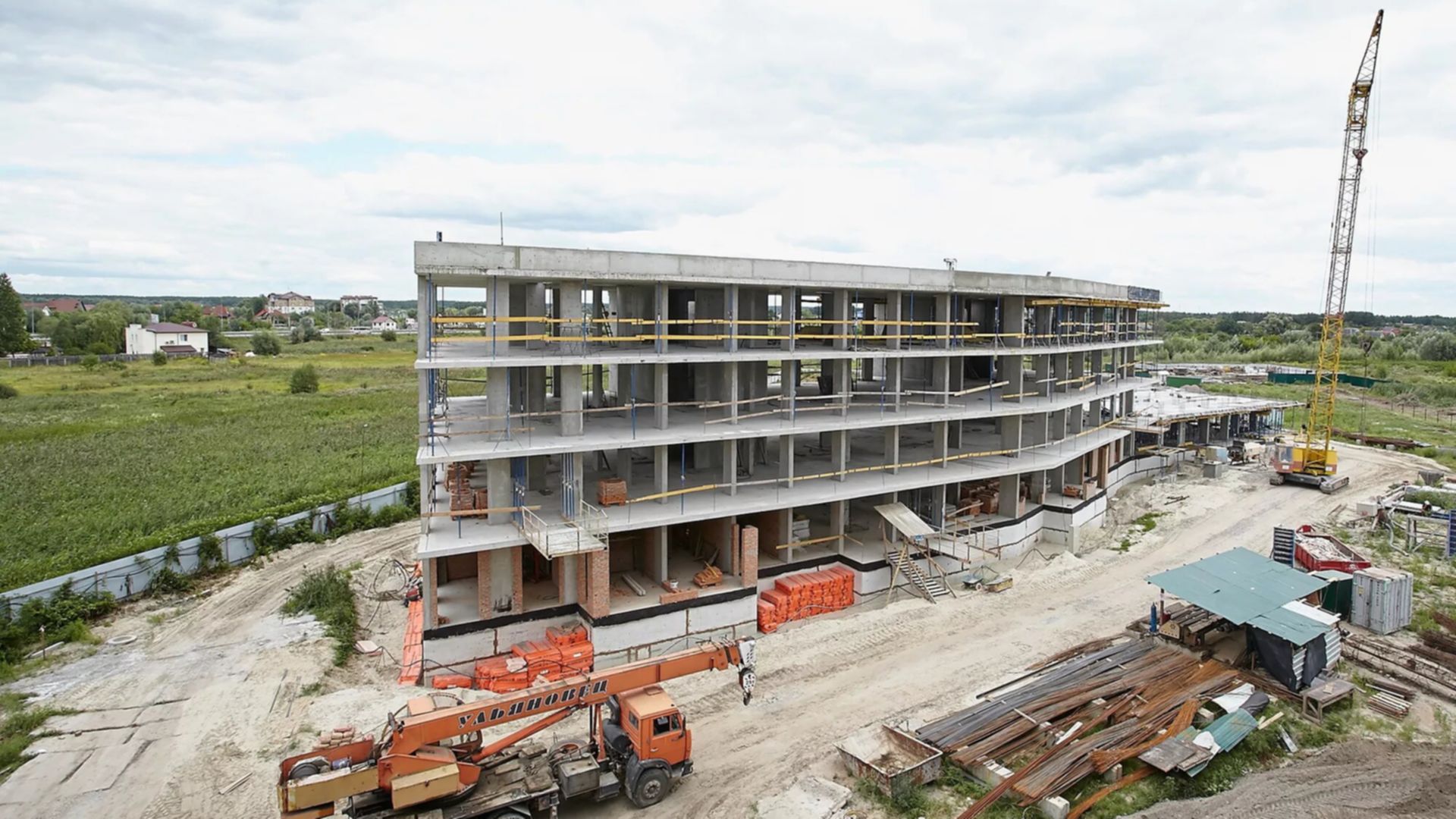

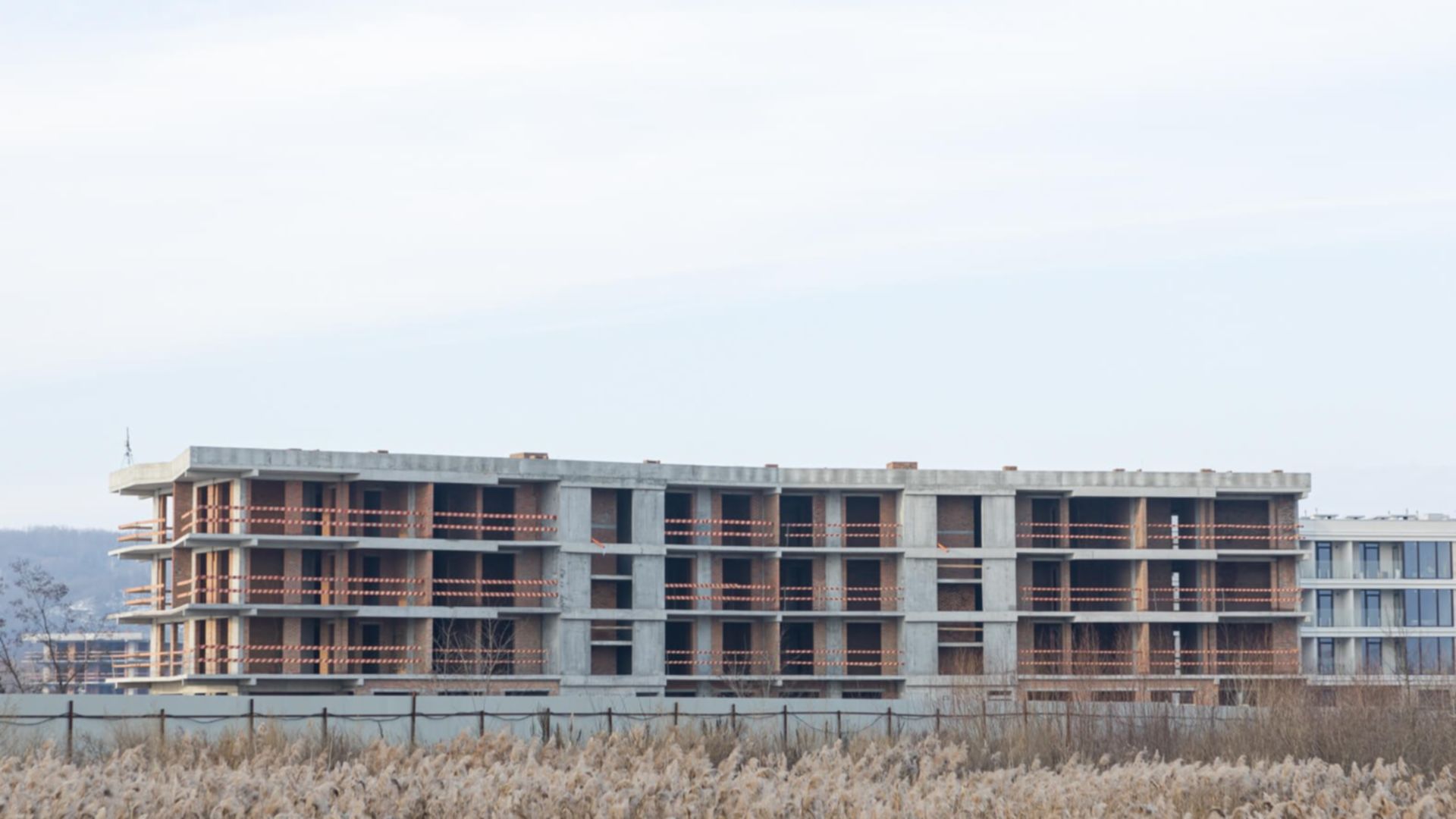

Будинок 1.5

Технологія монолітно - каркасна
Перейти до планувань

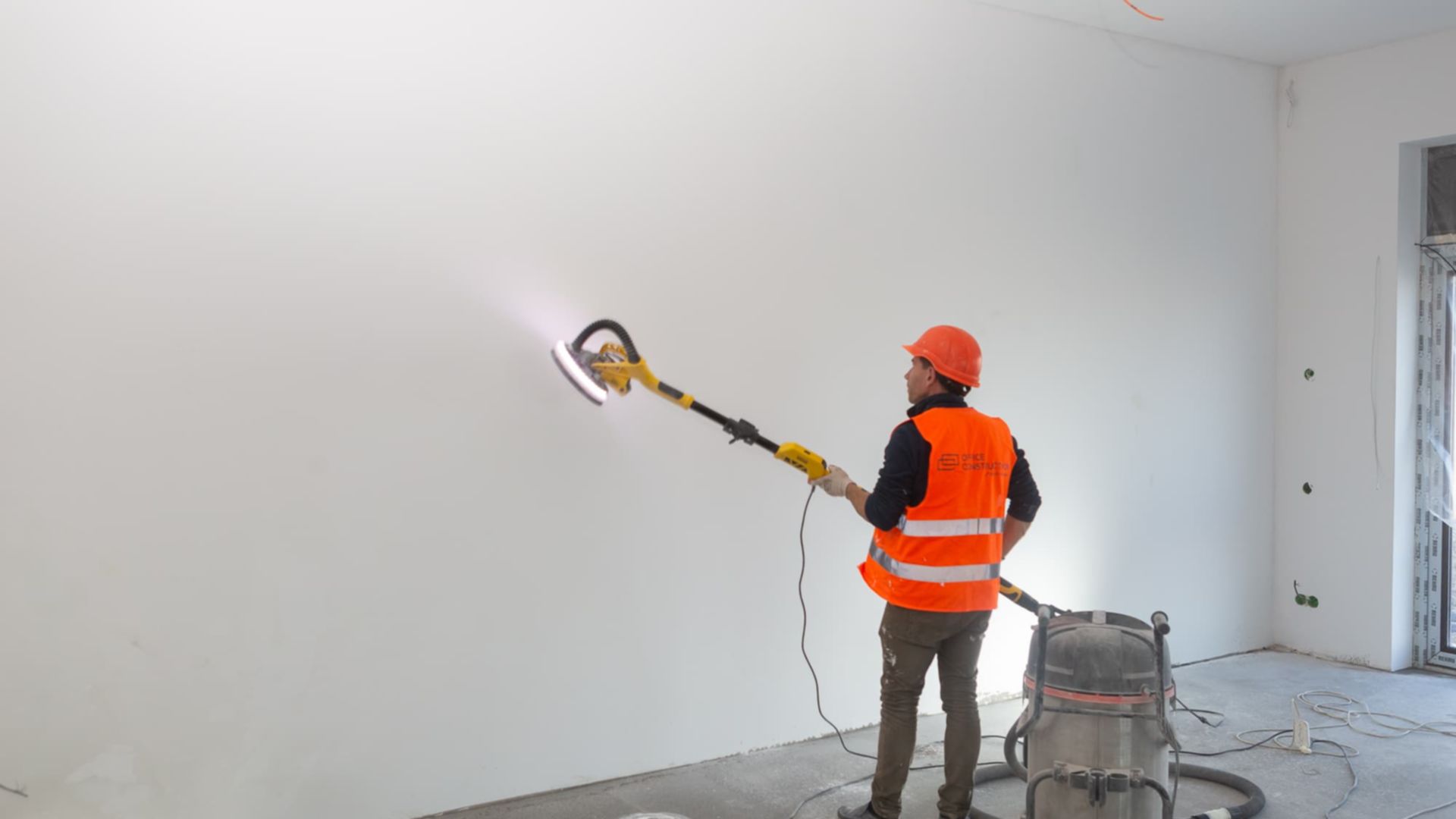

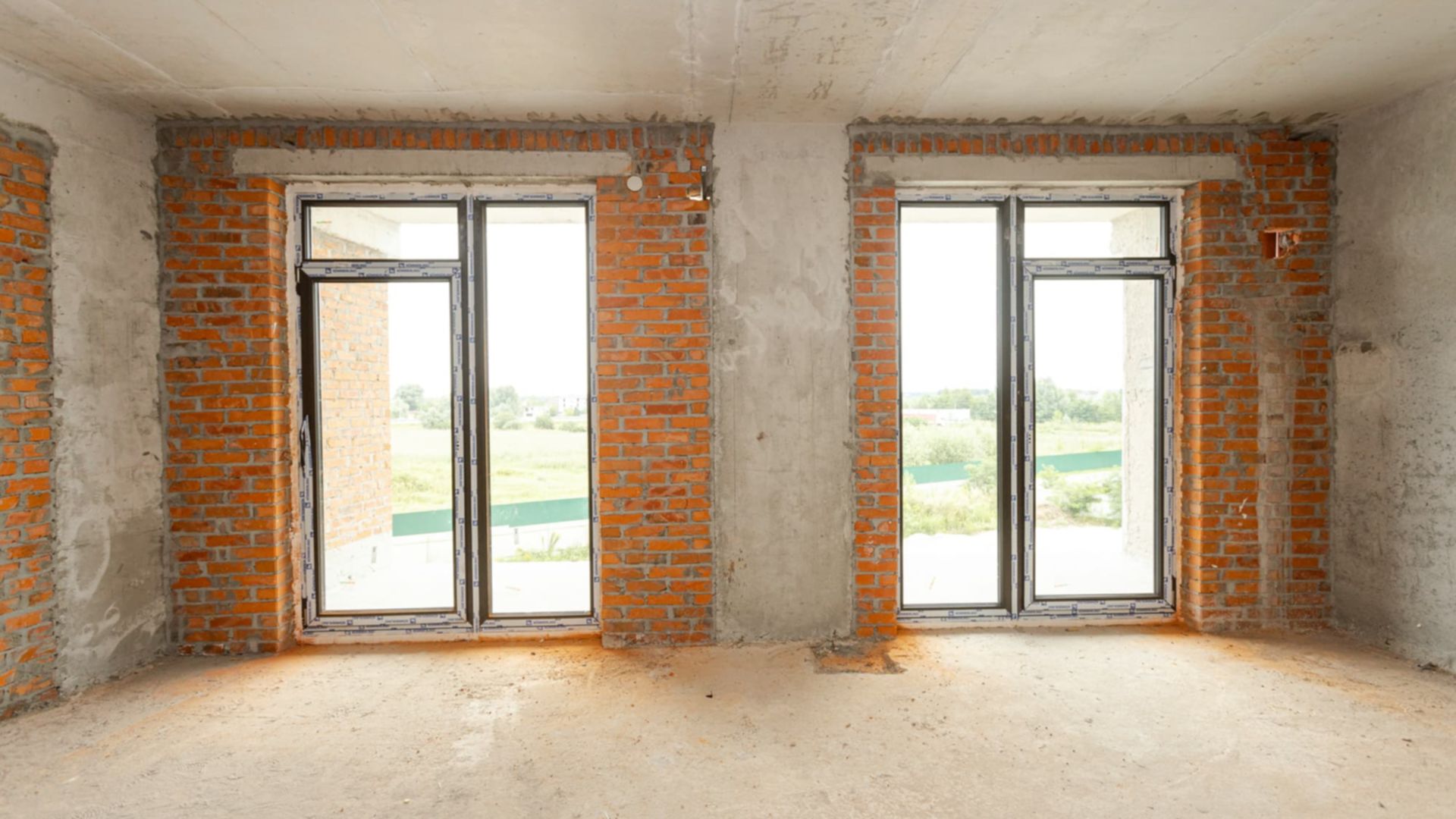

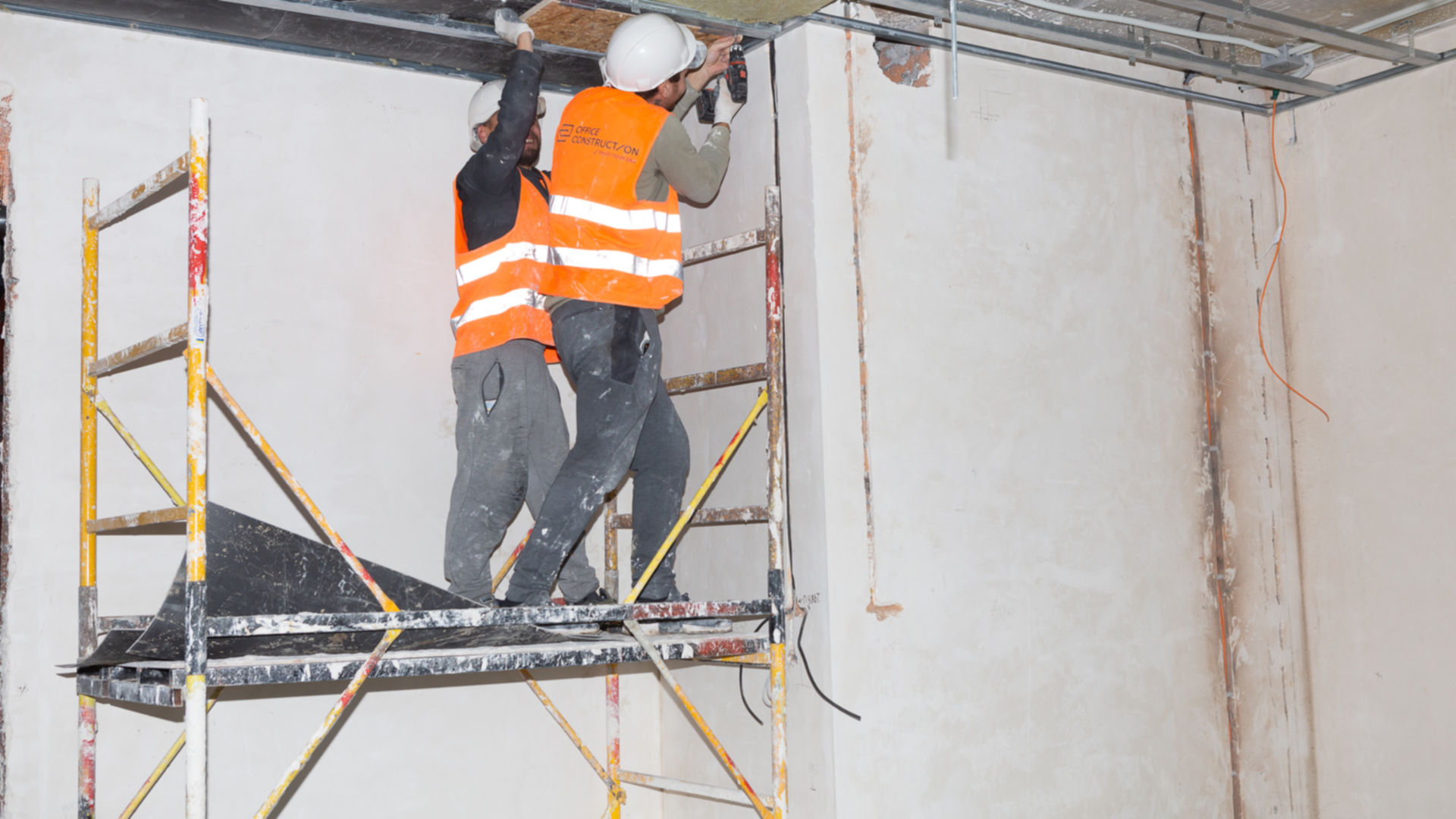

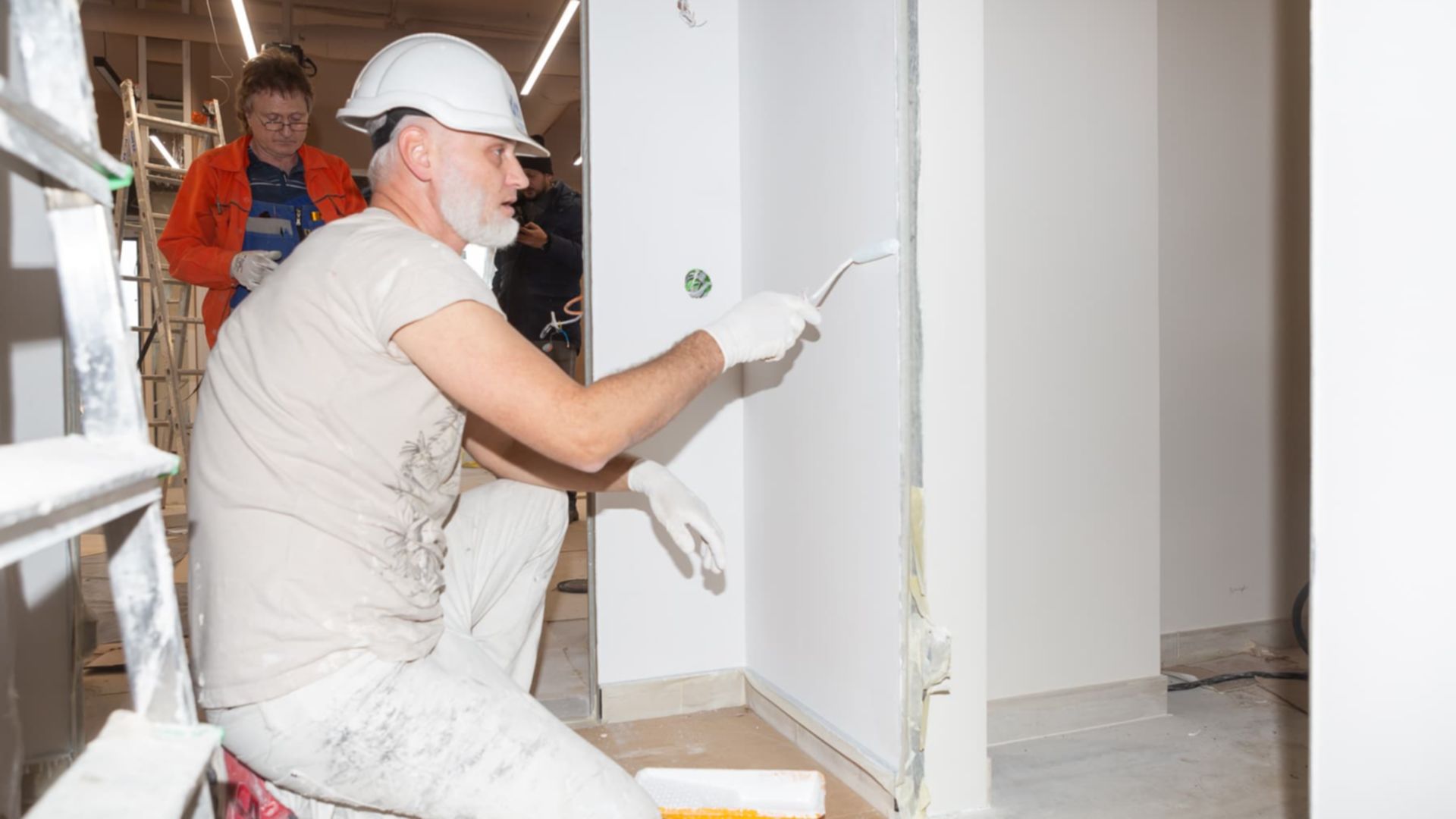

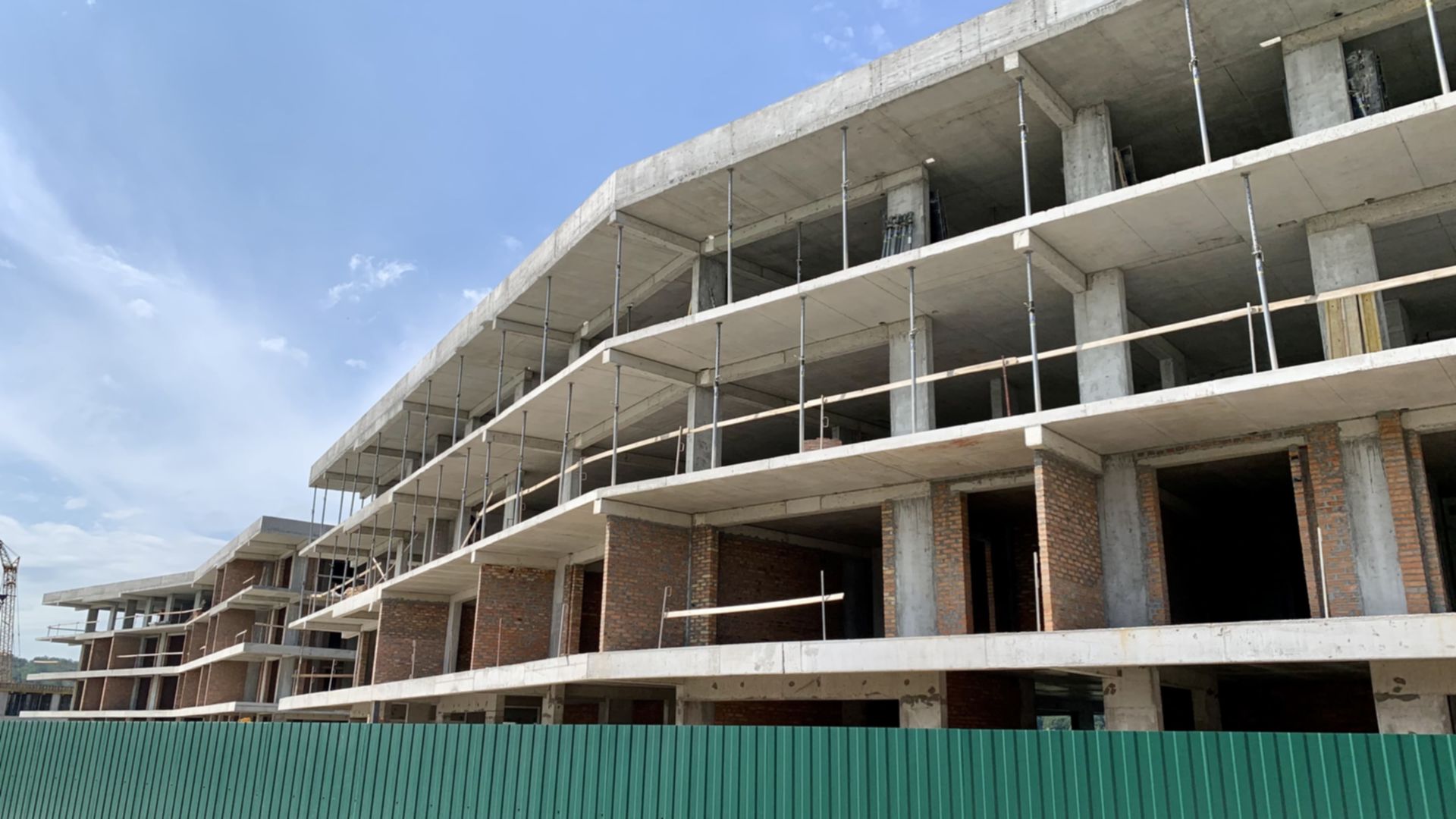

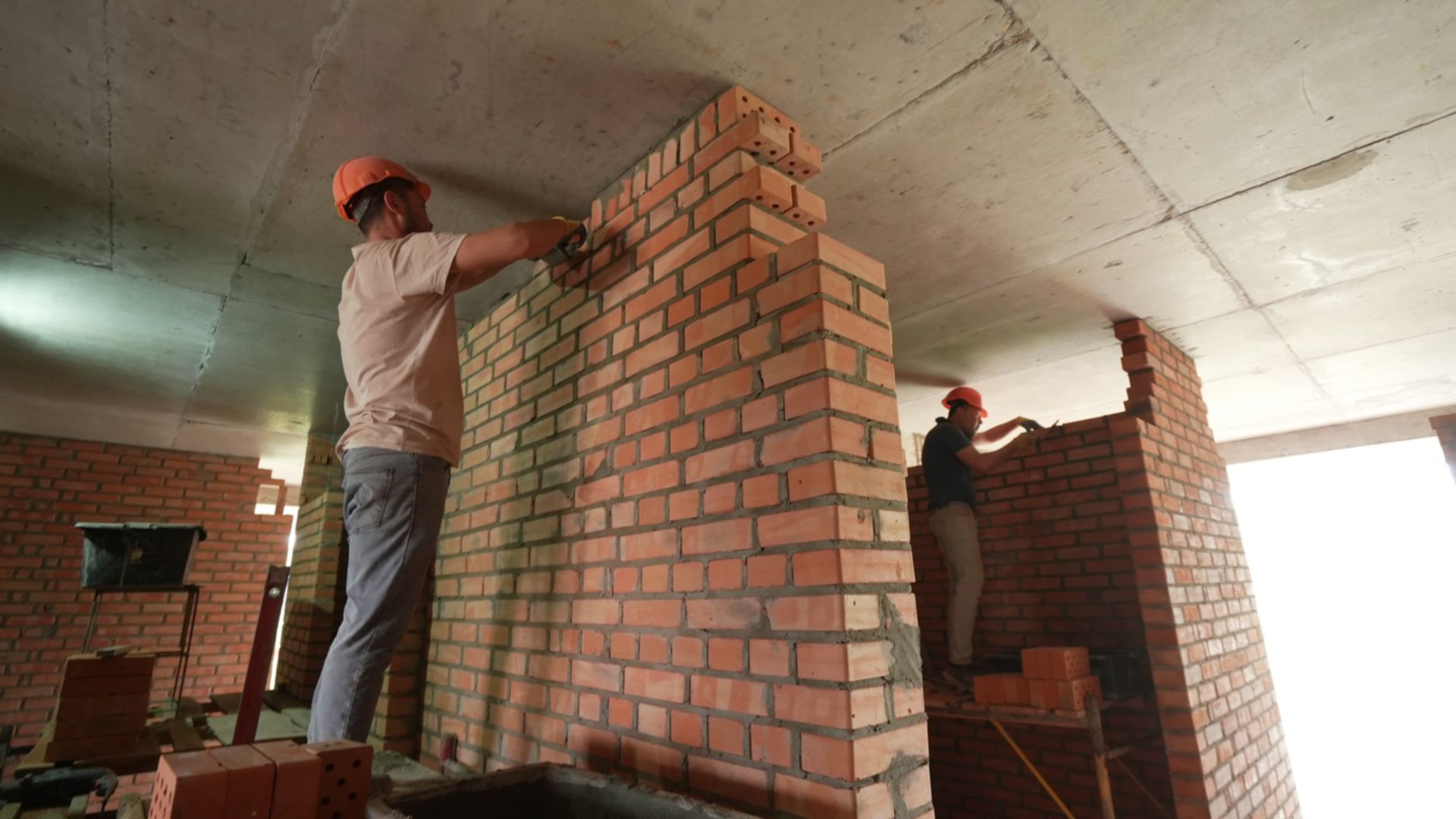

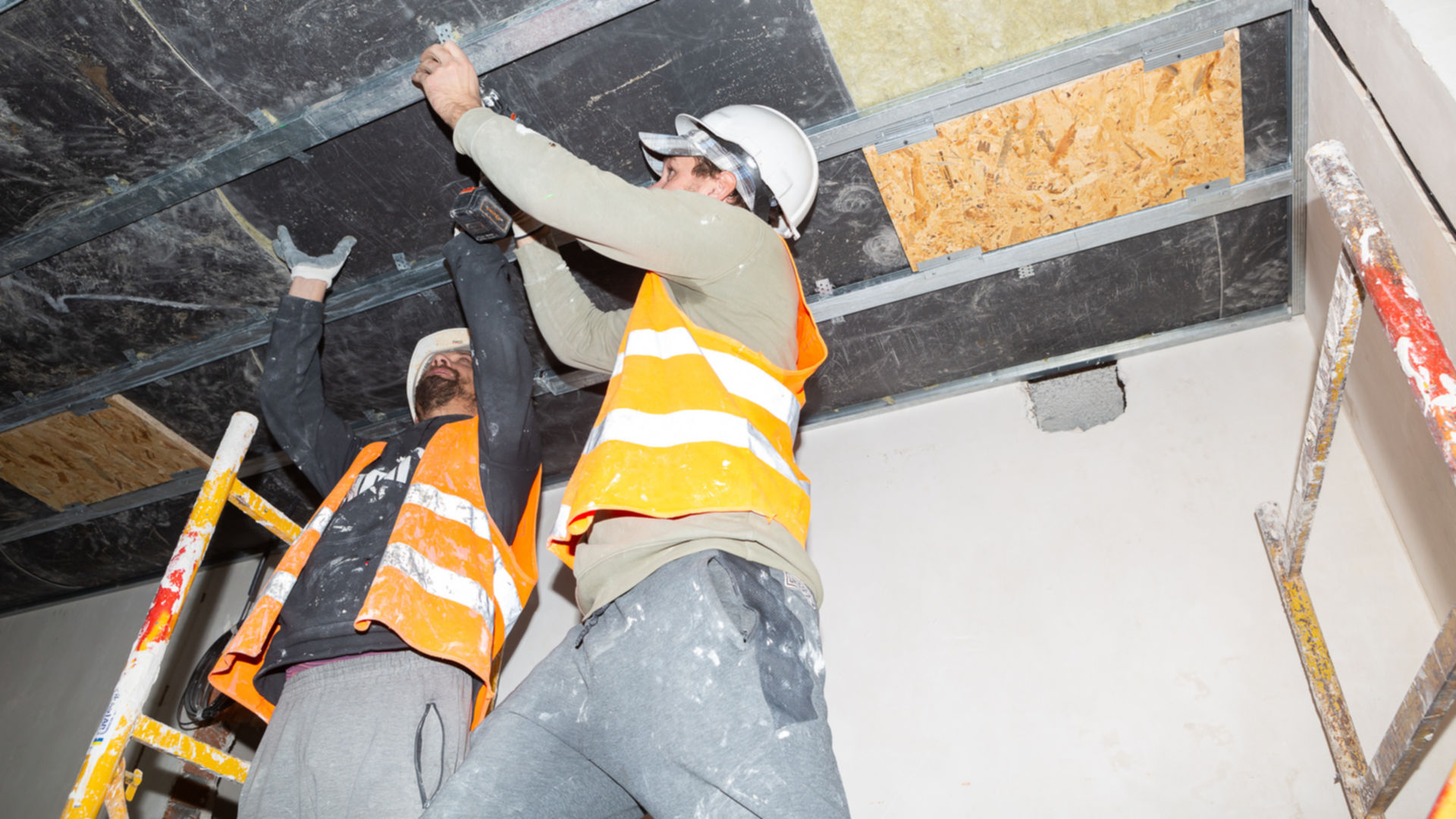

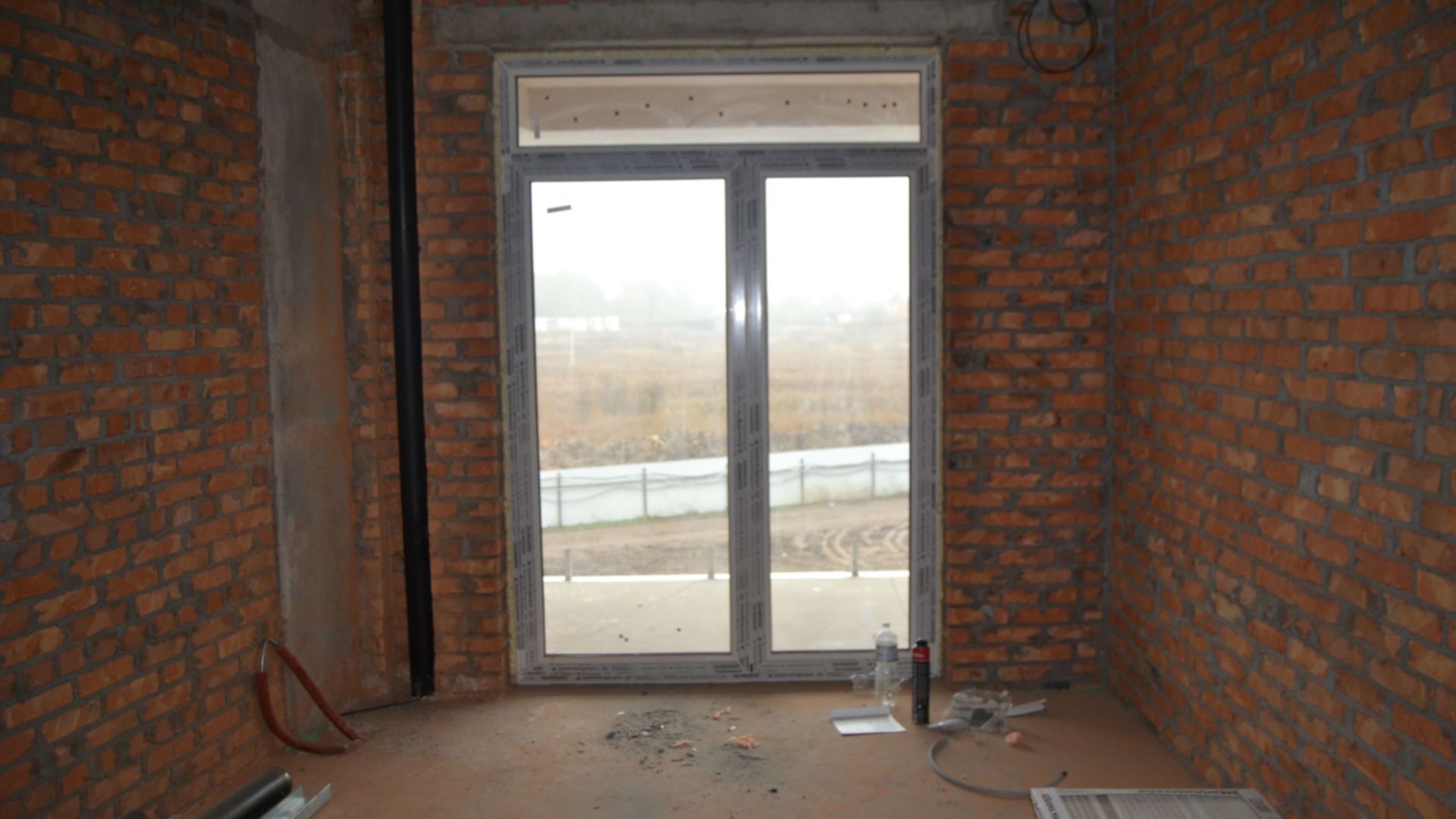

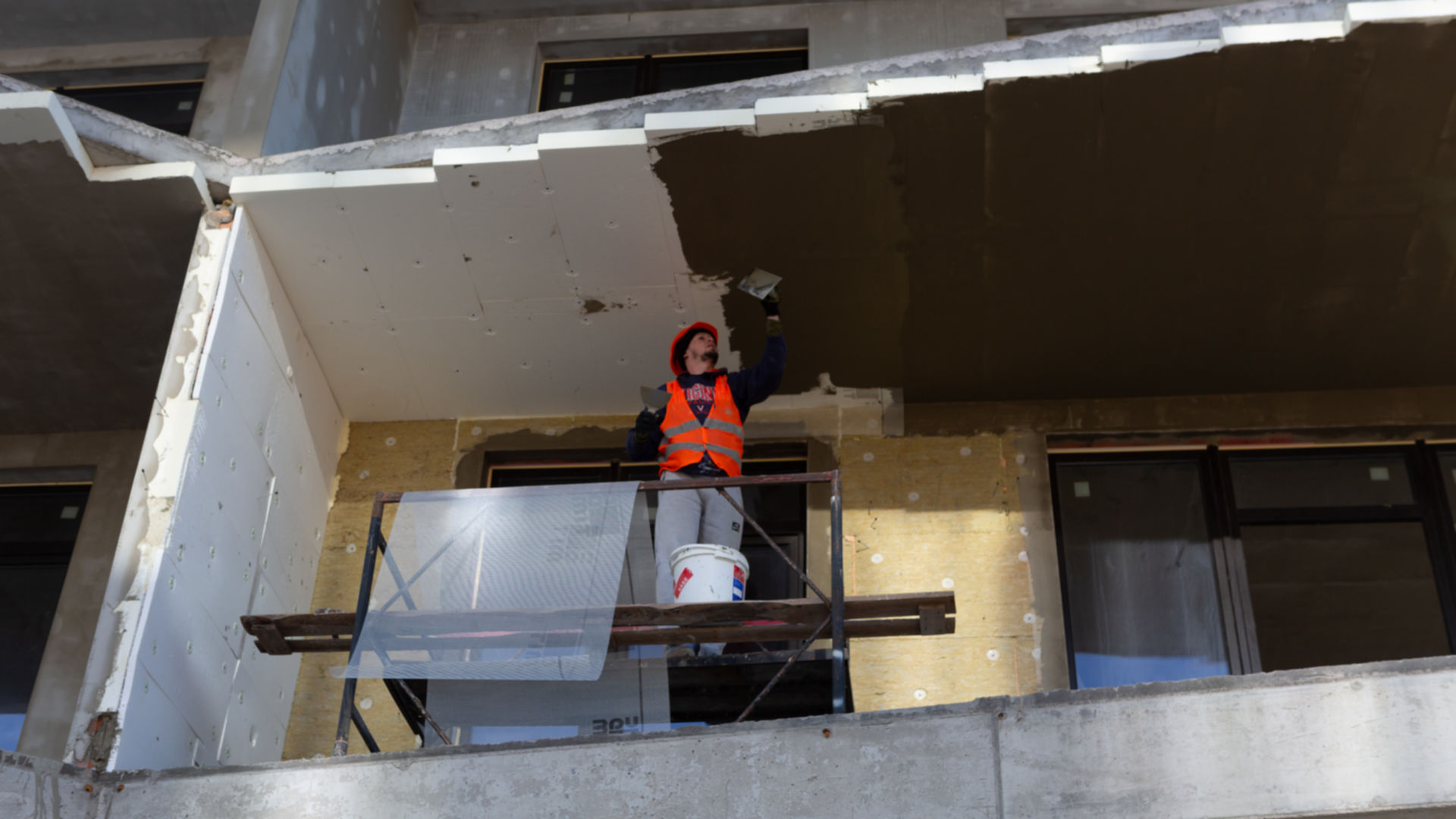

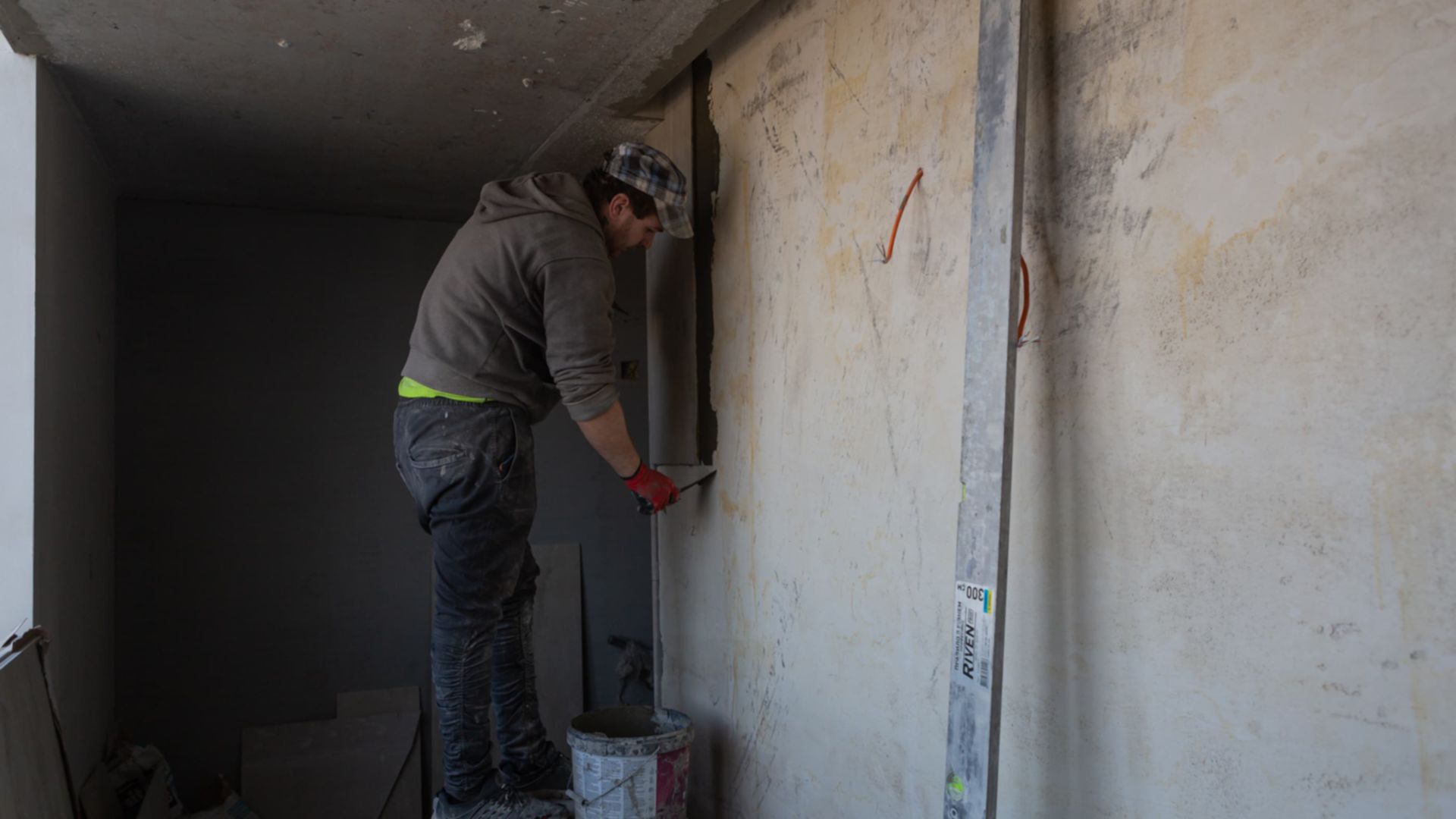

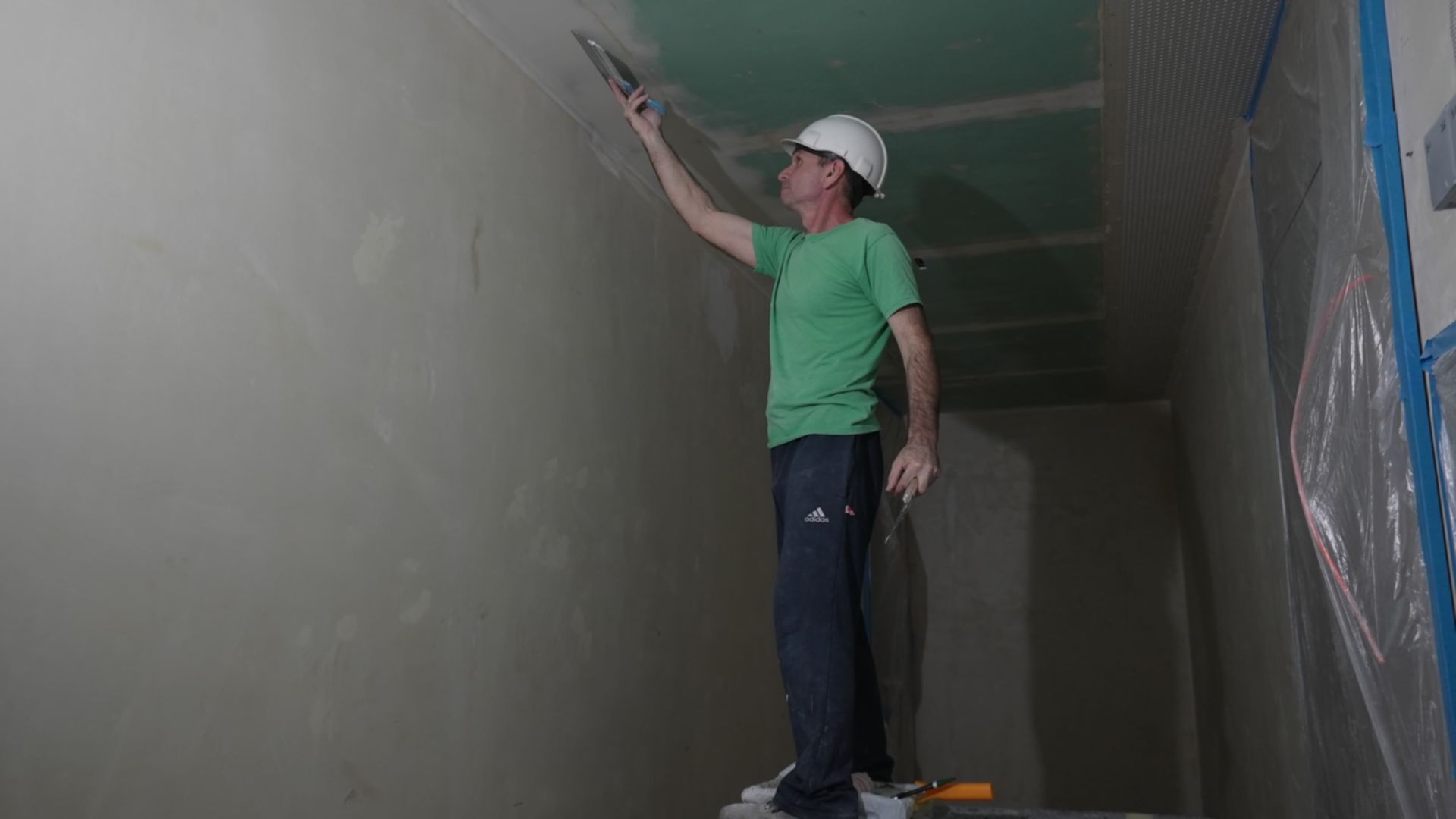

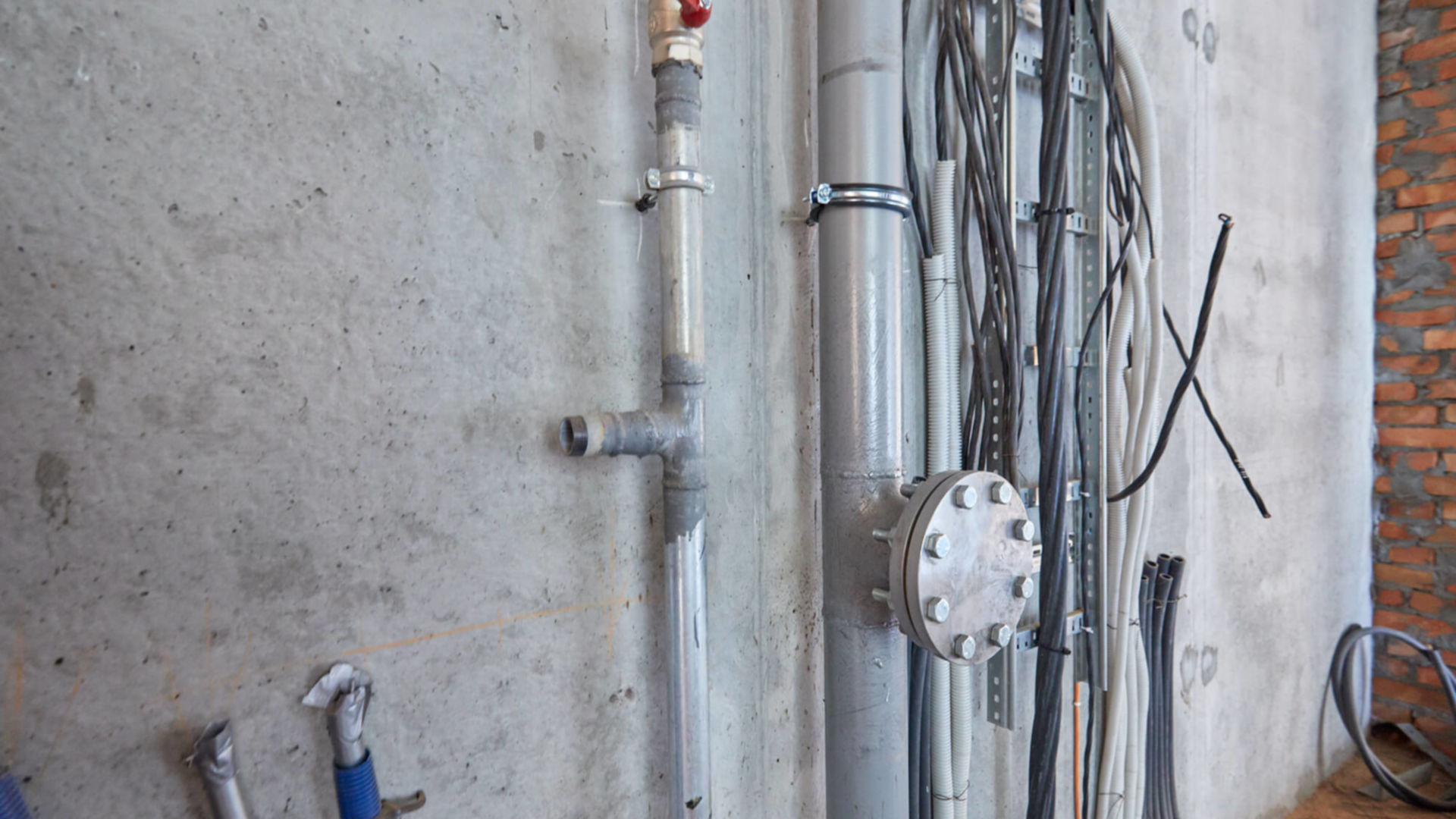

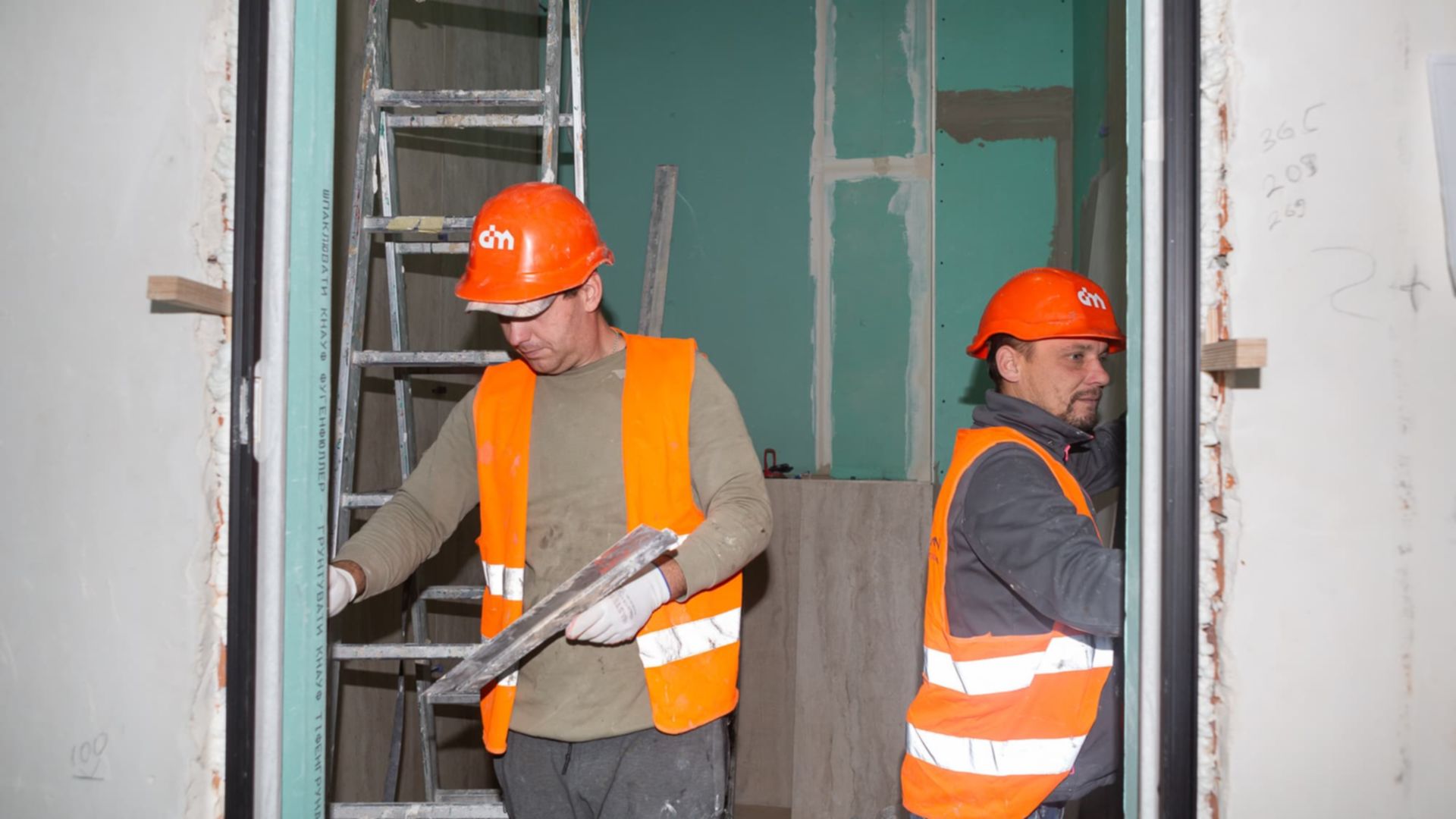

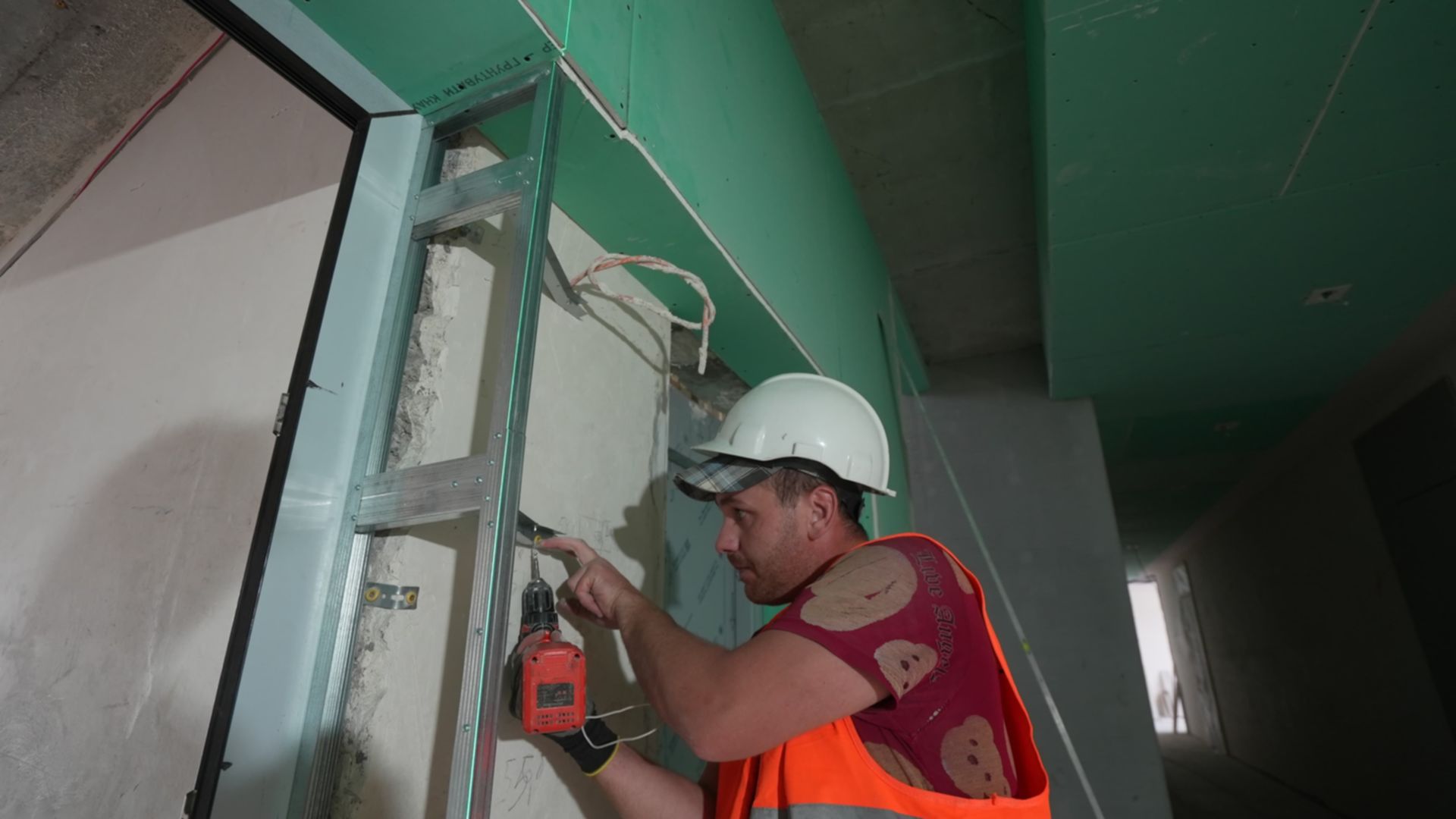

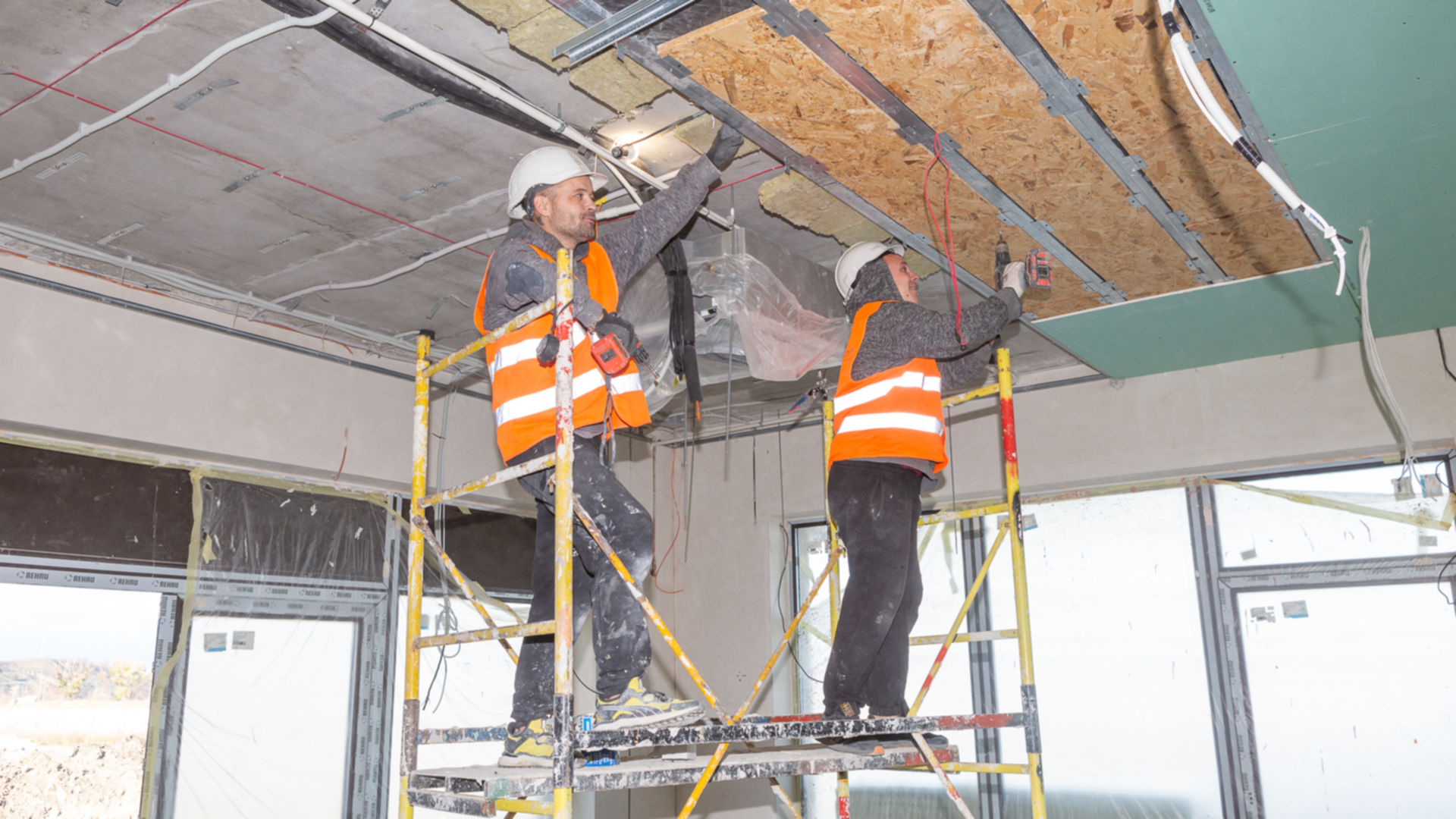

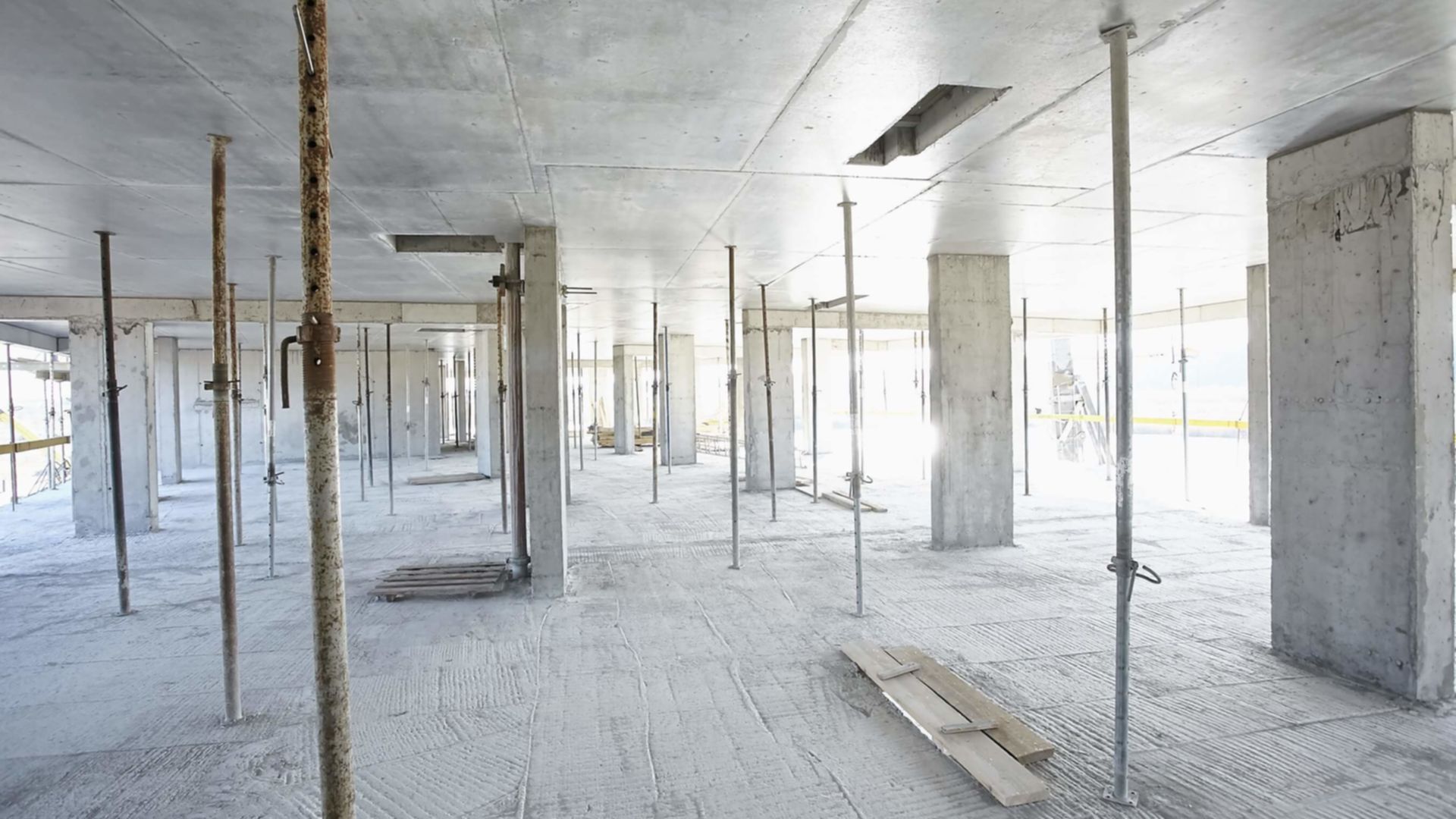

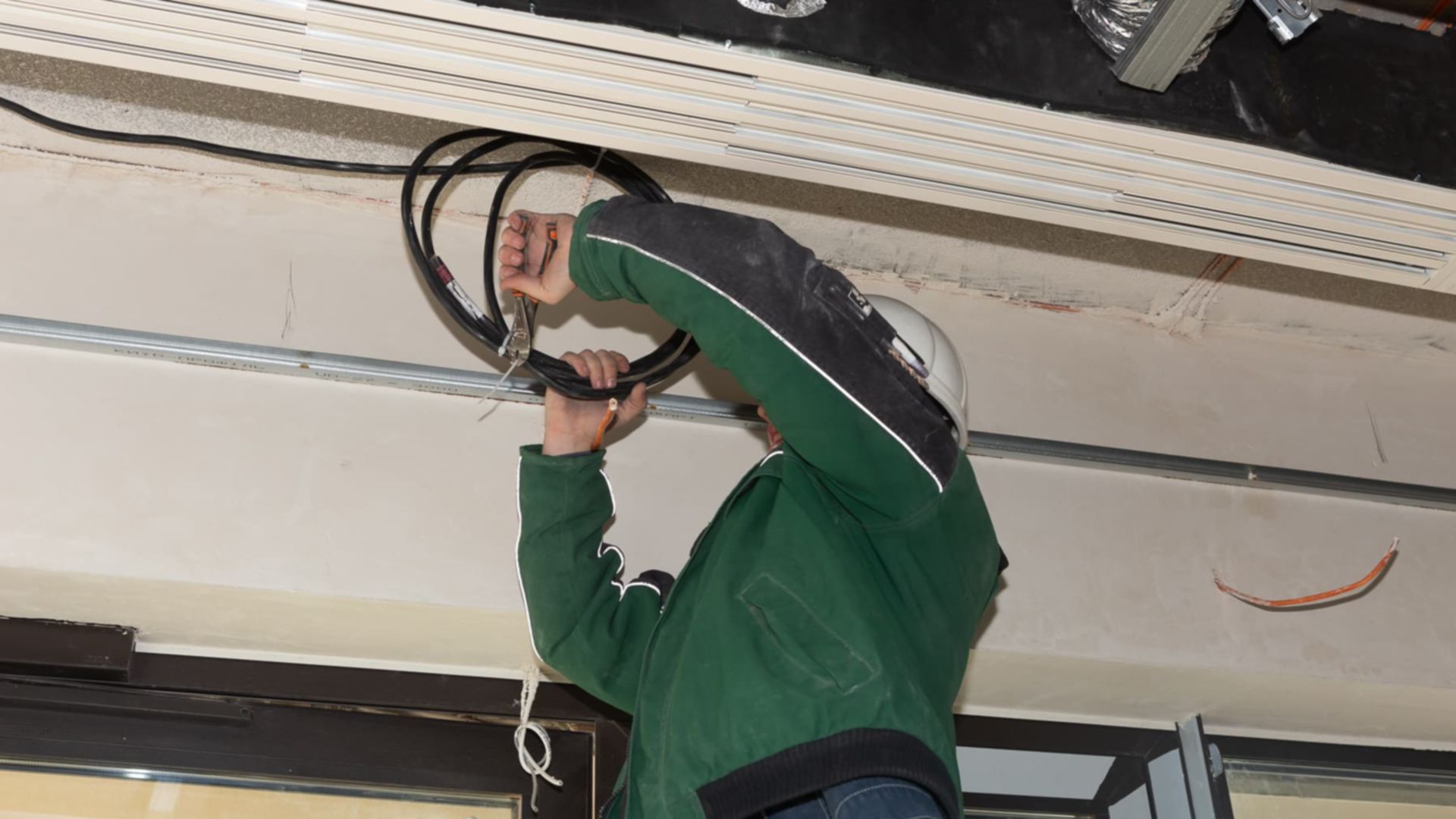

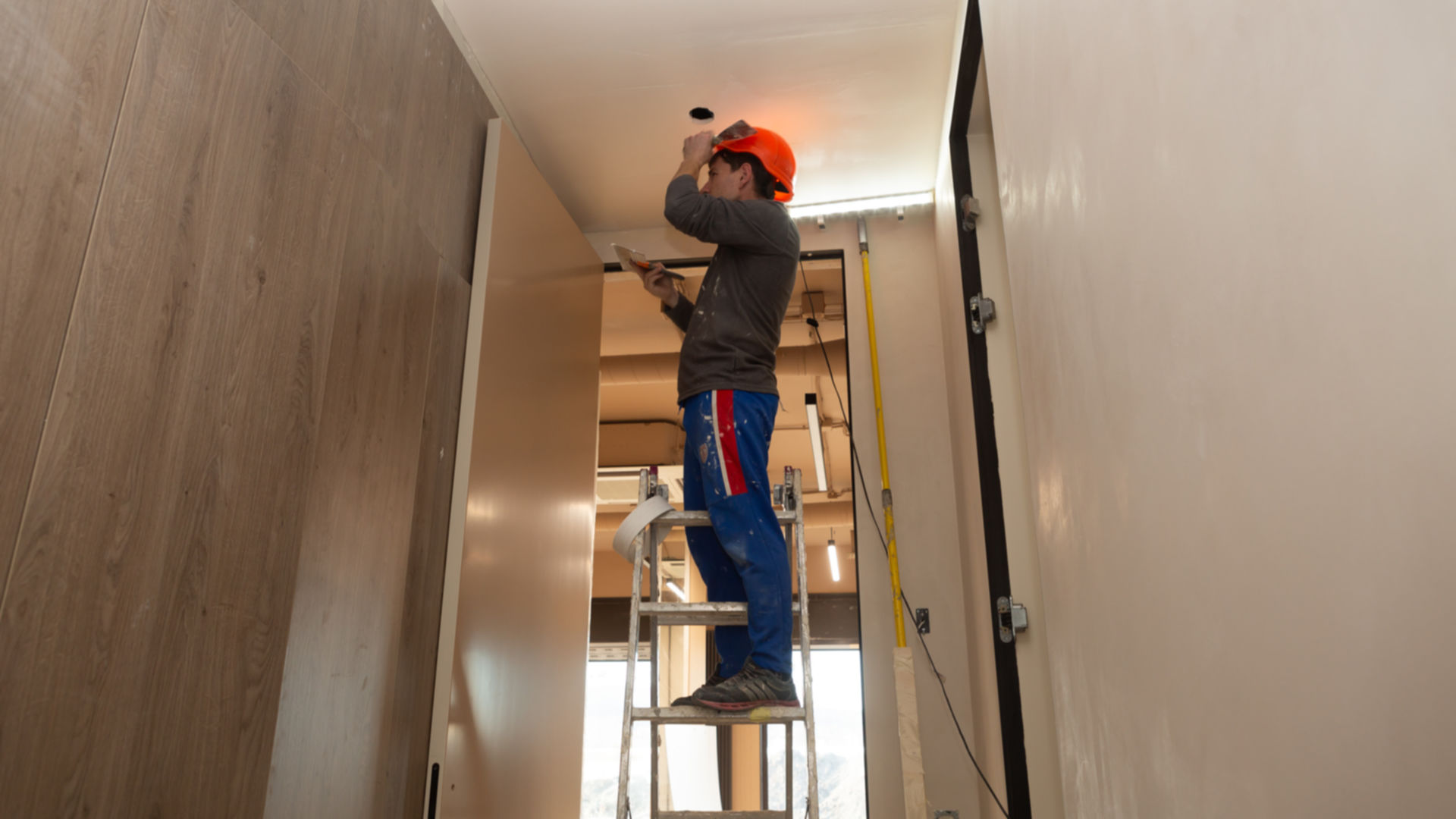

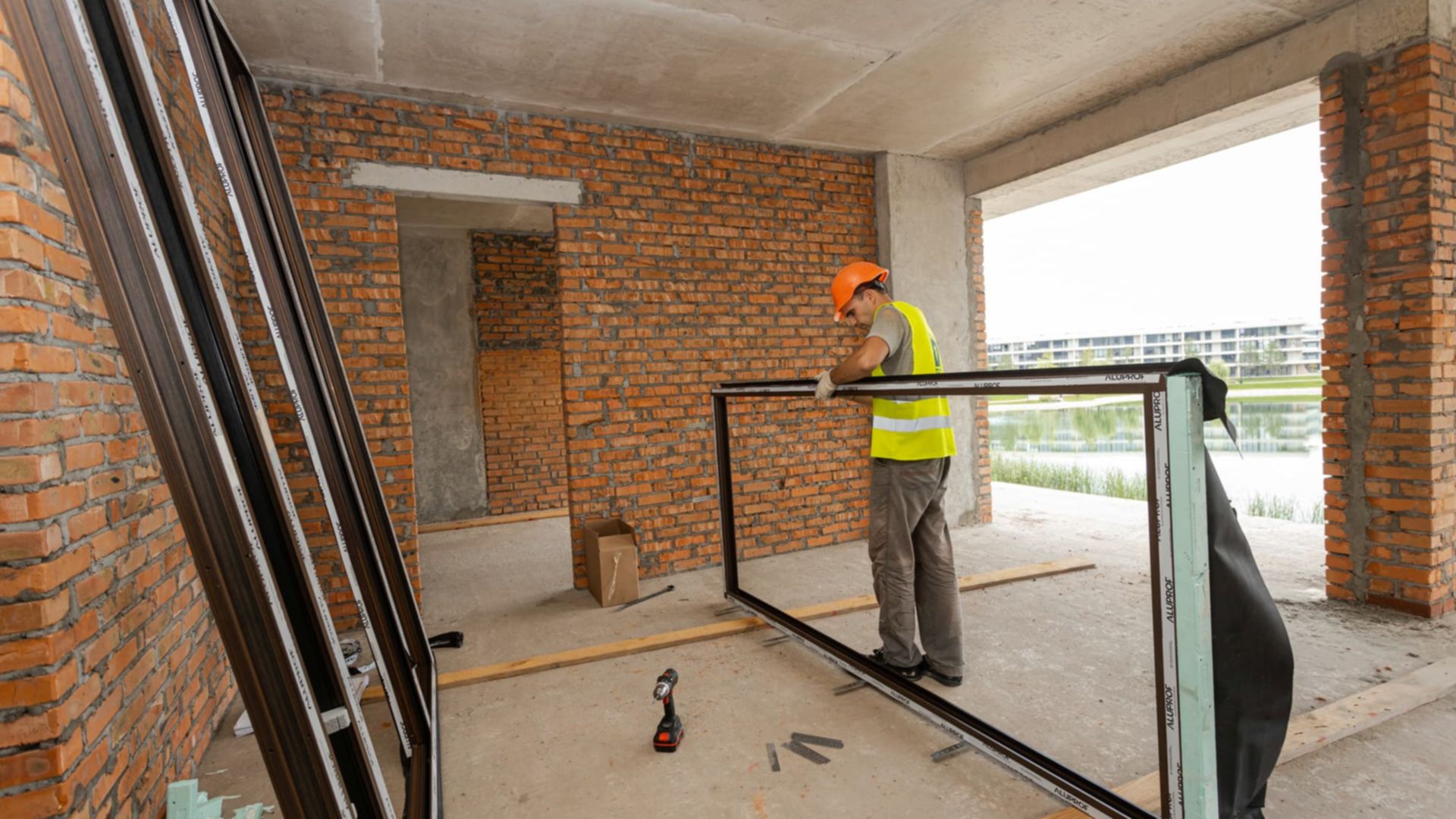

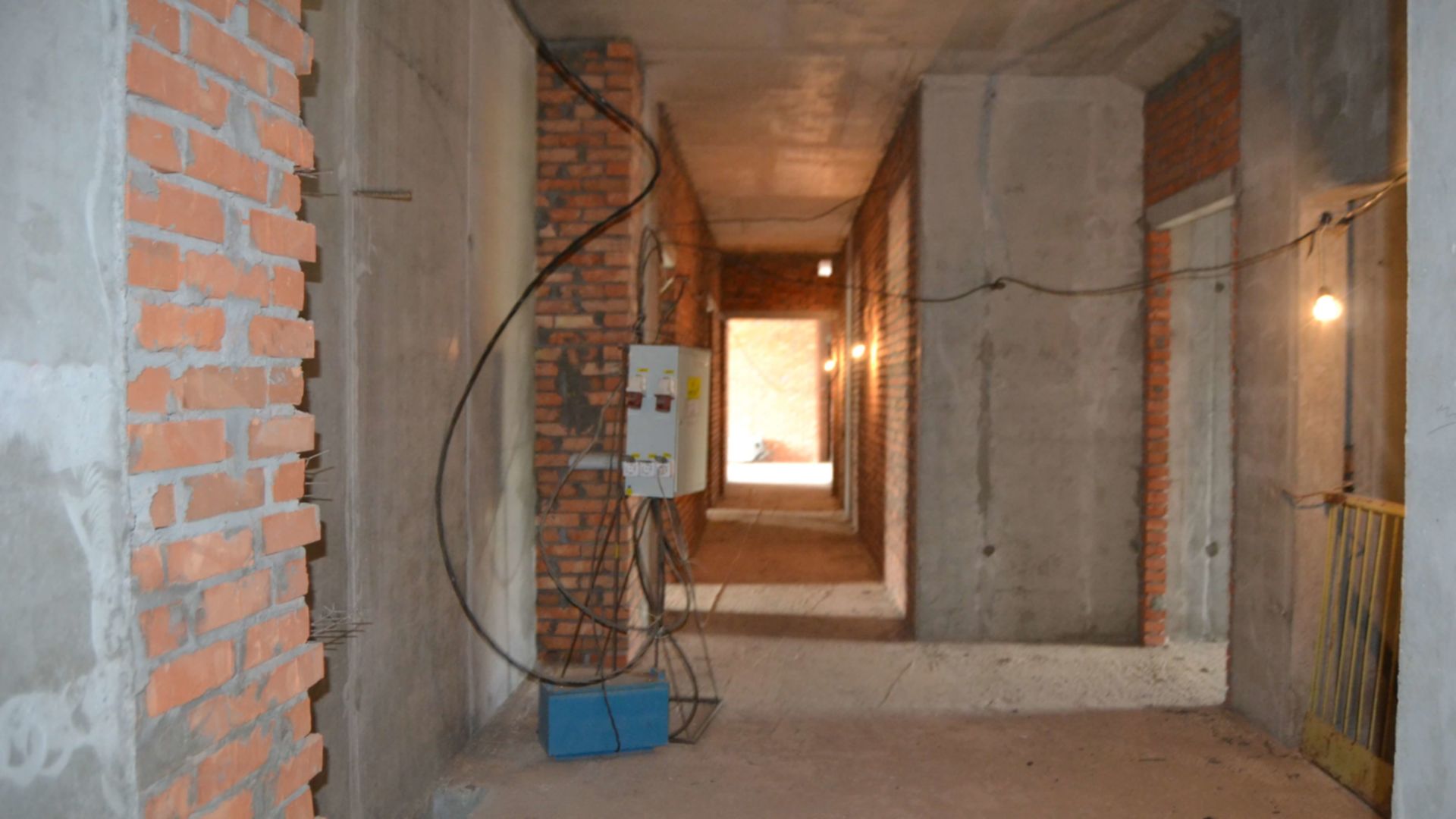

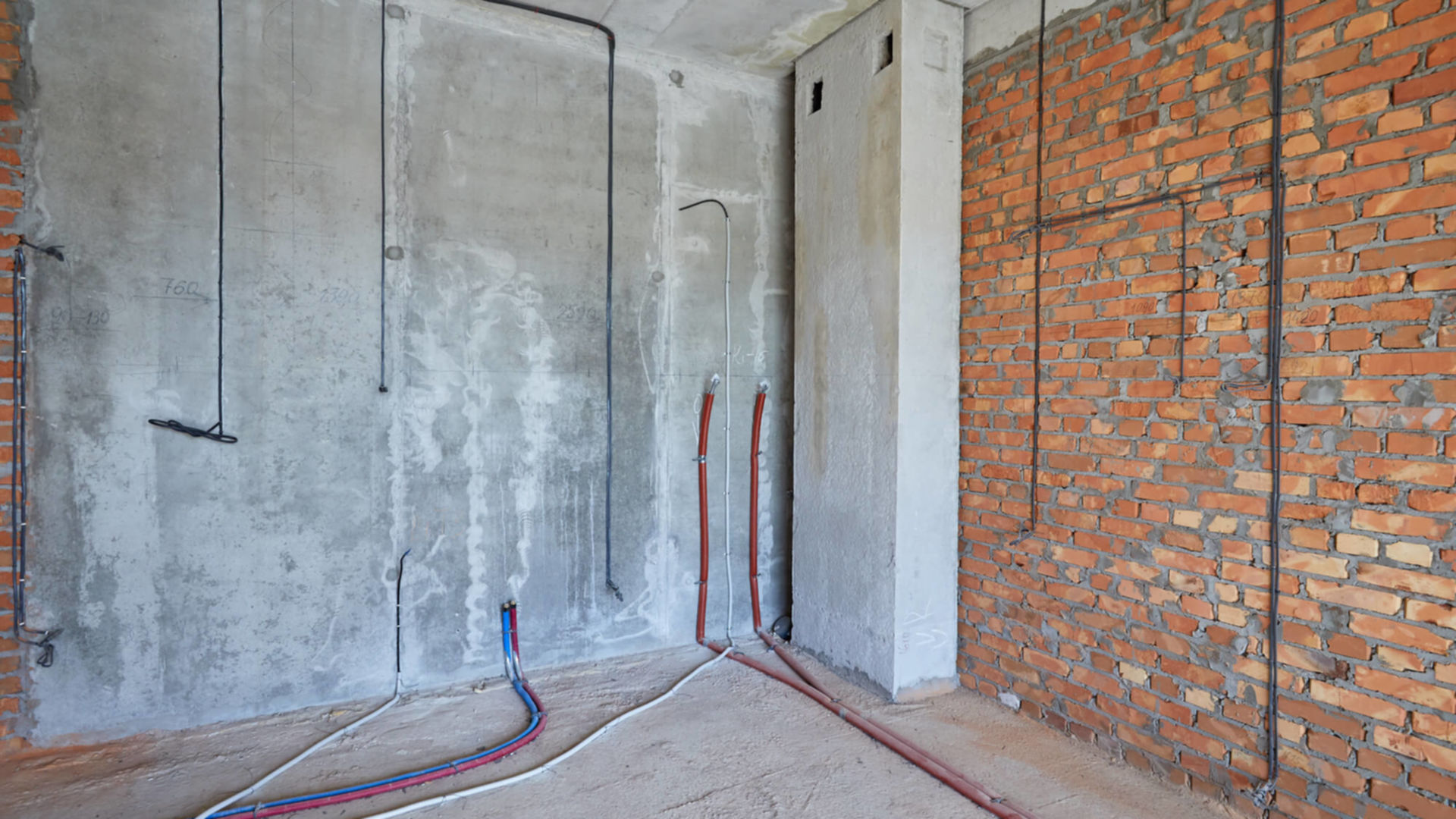

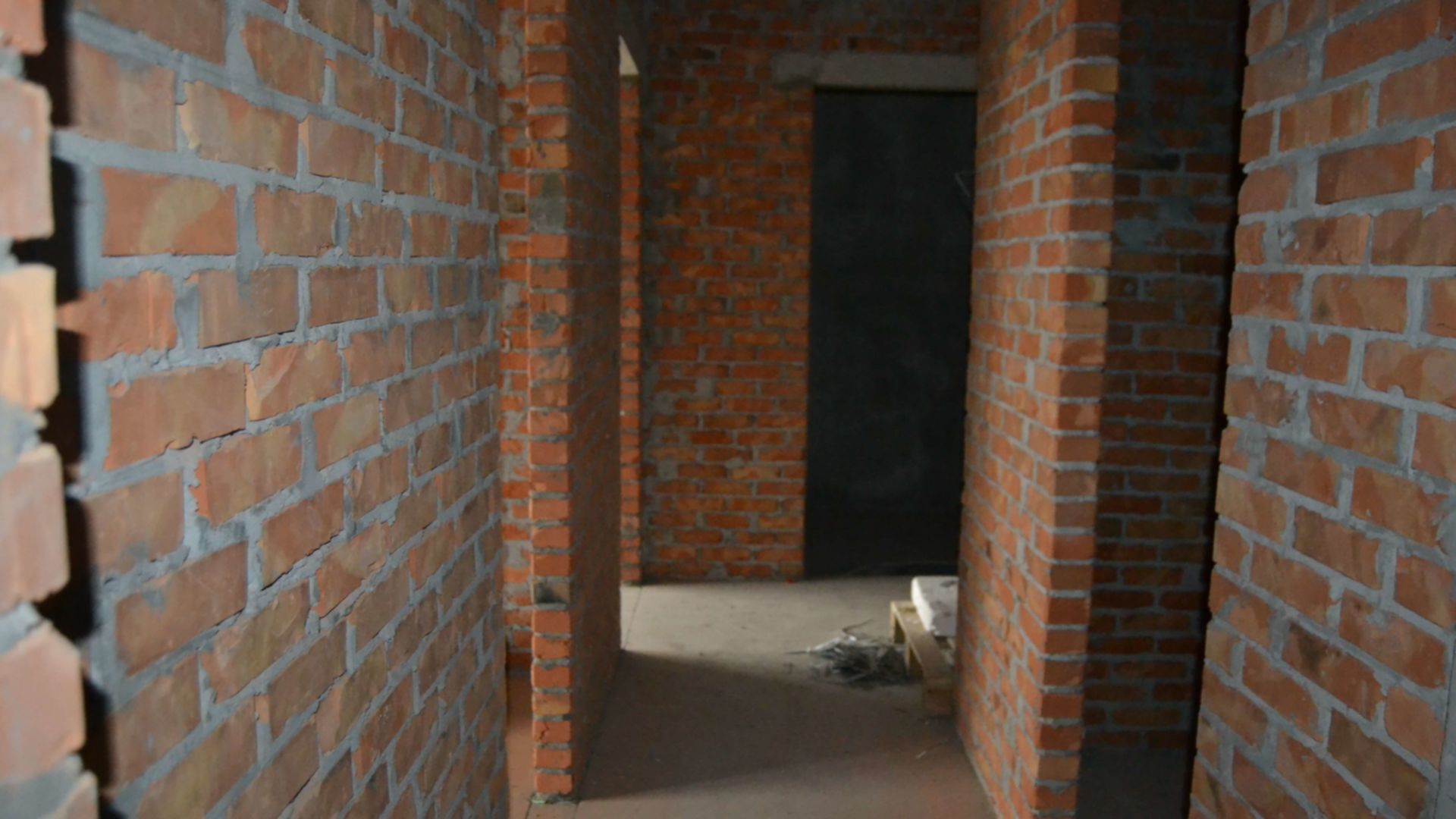

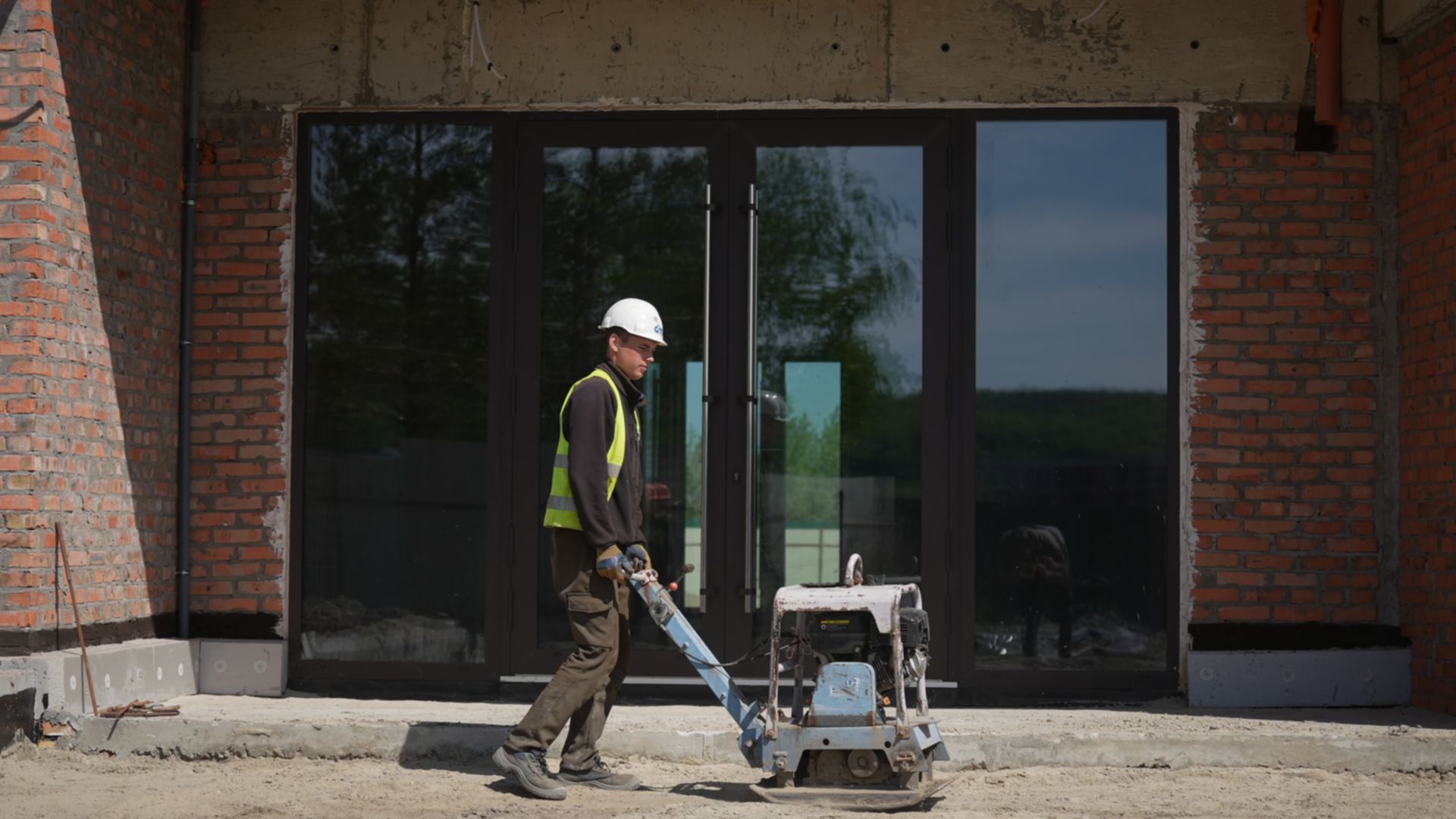

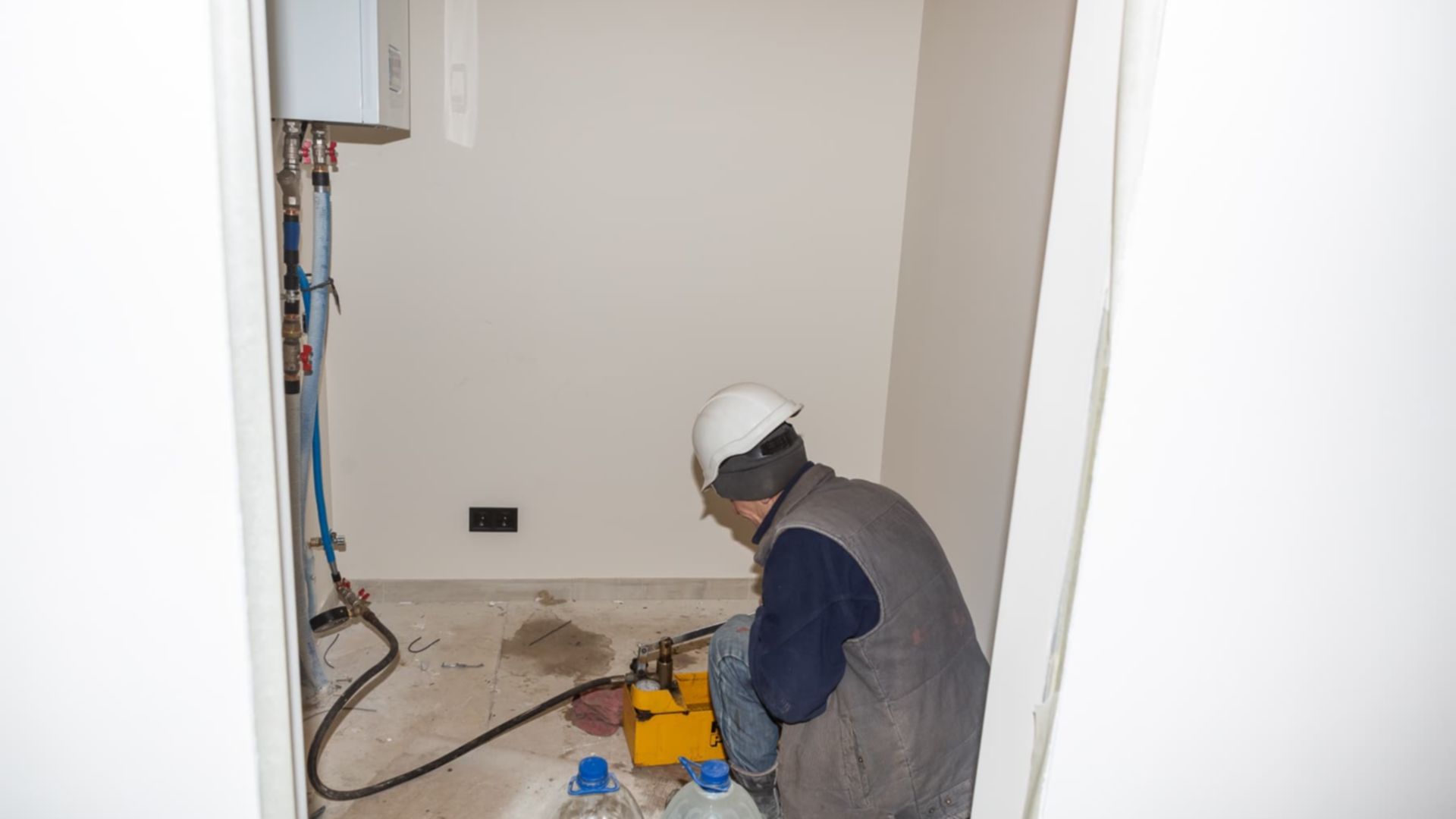

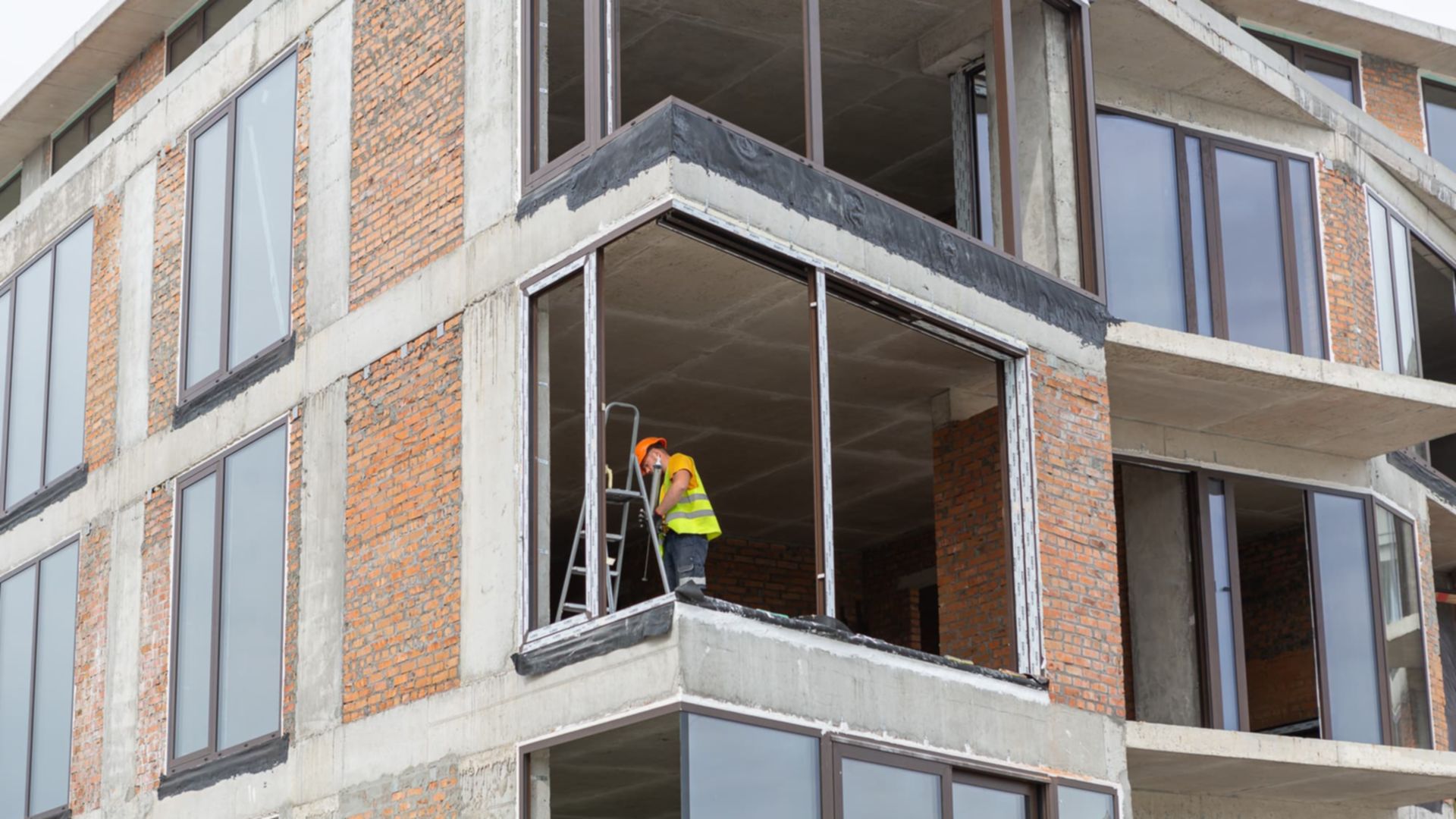

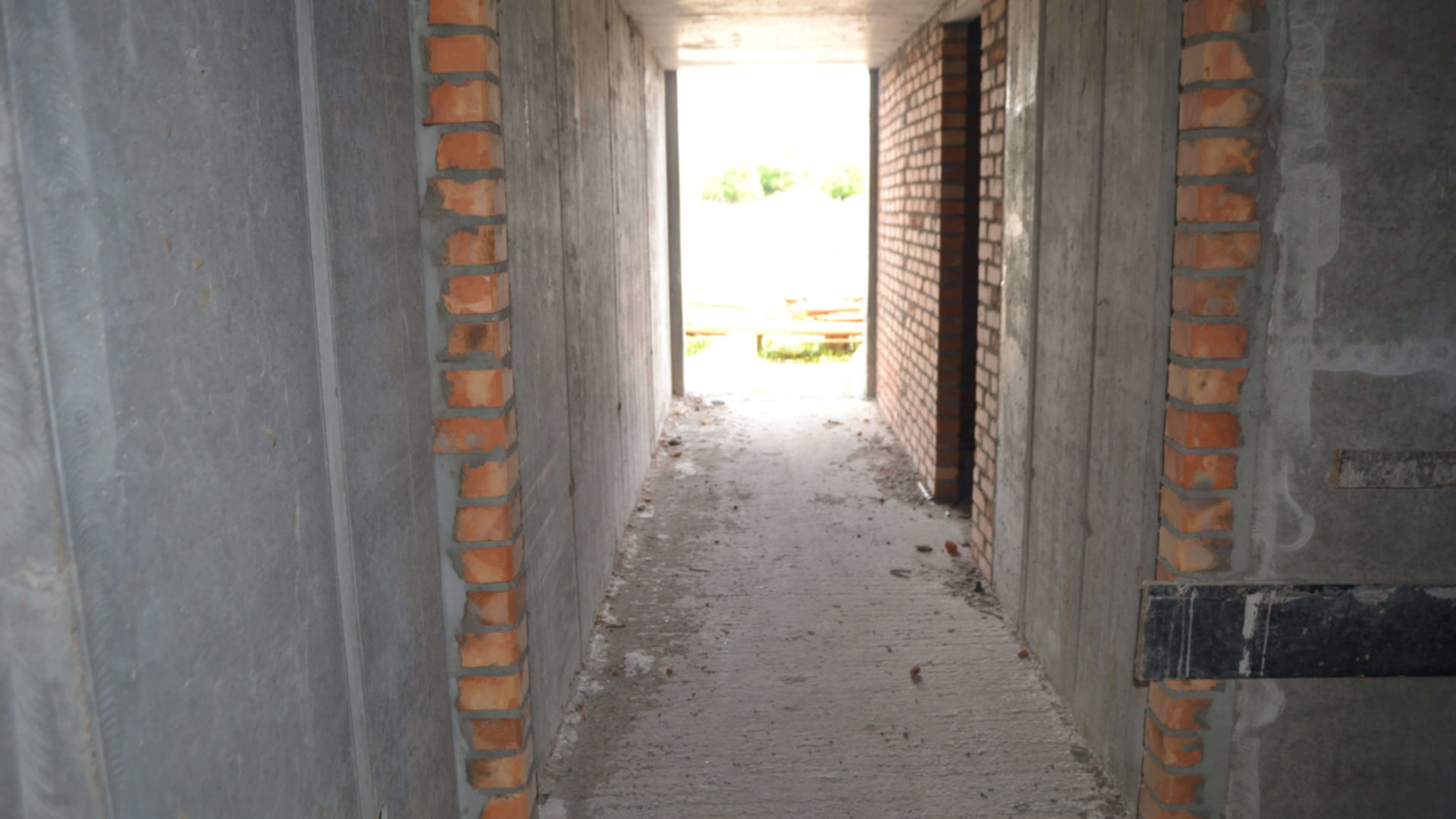

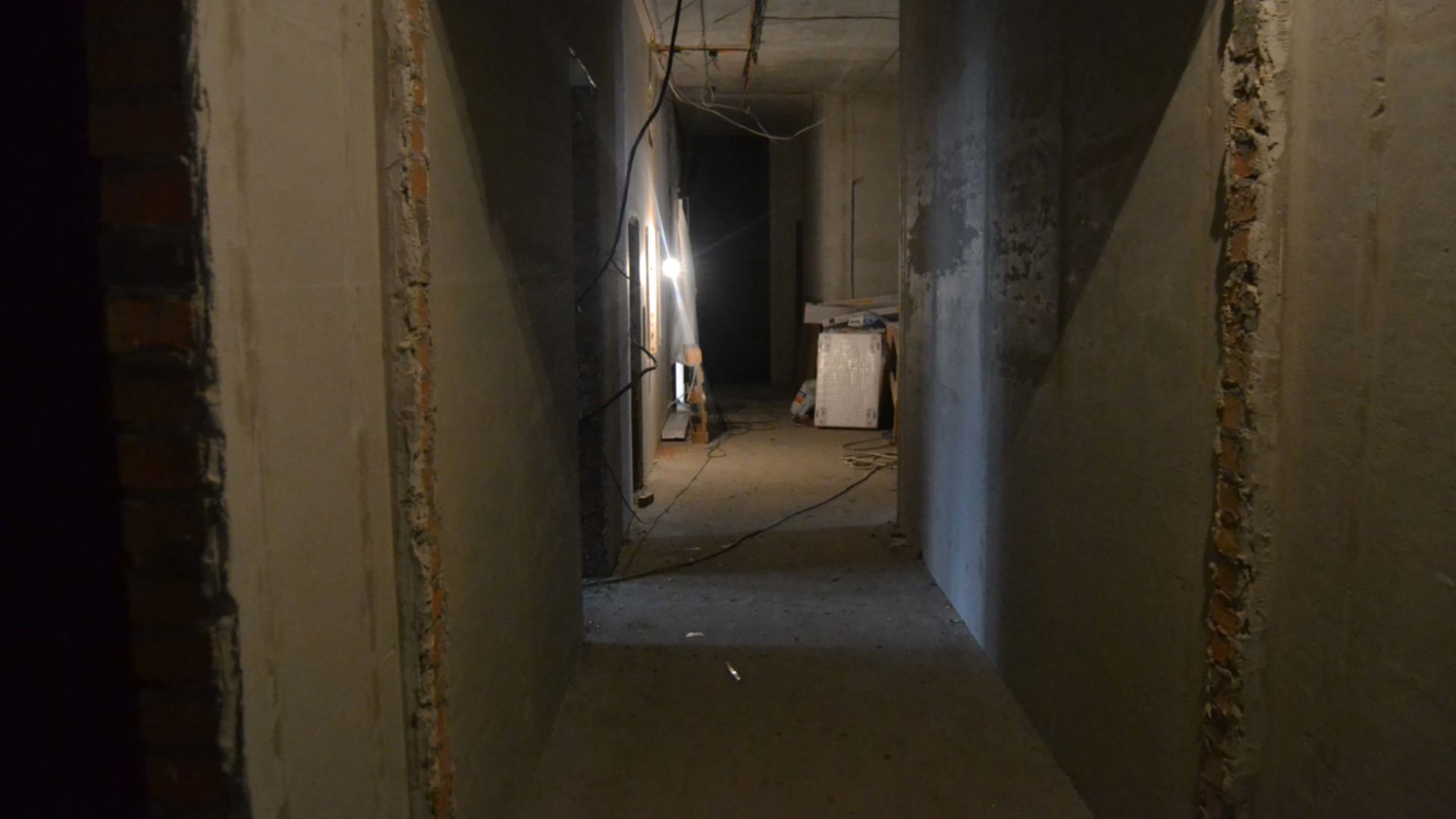

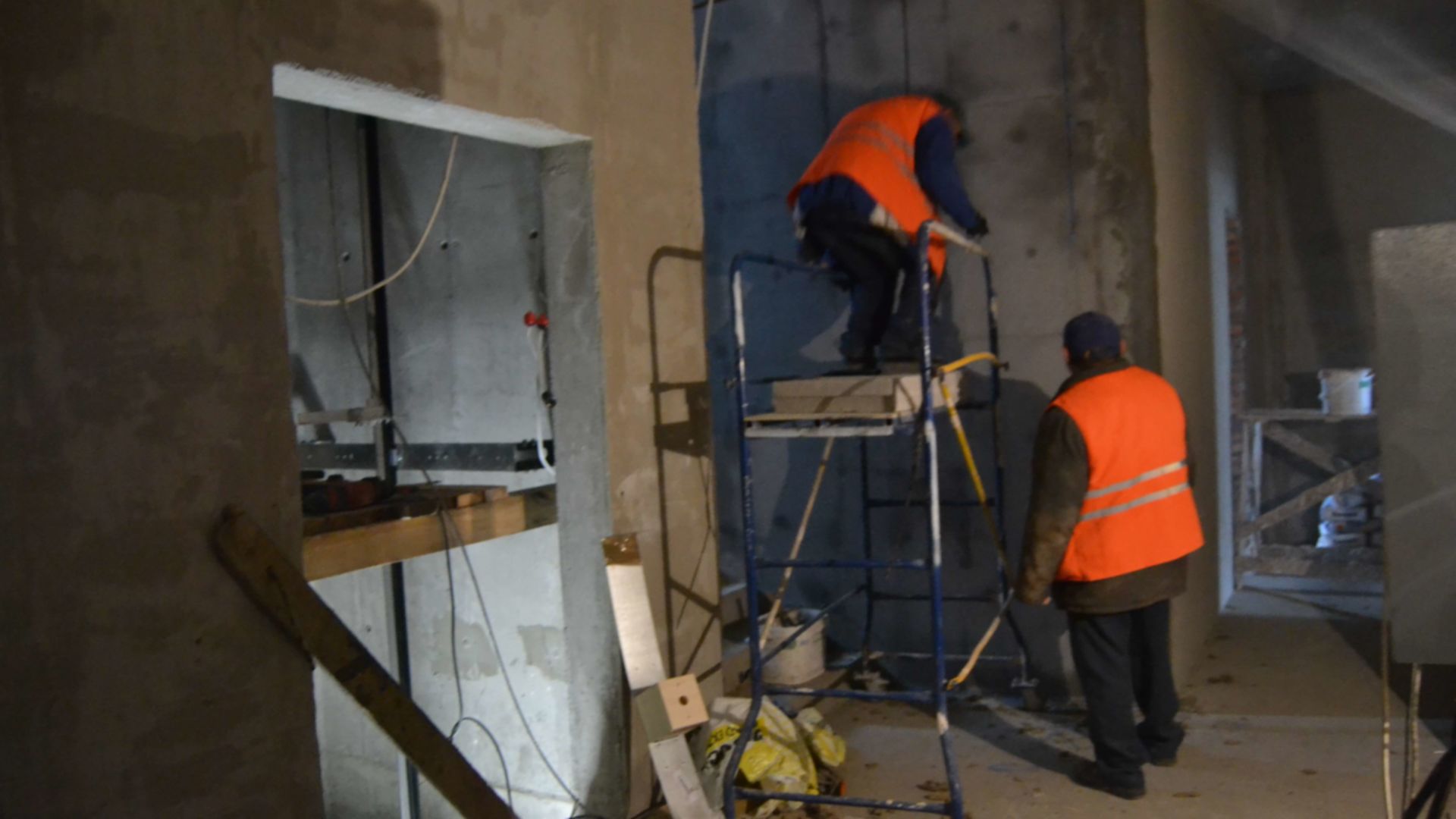

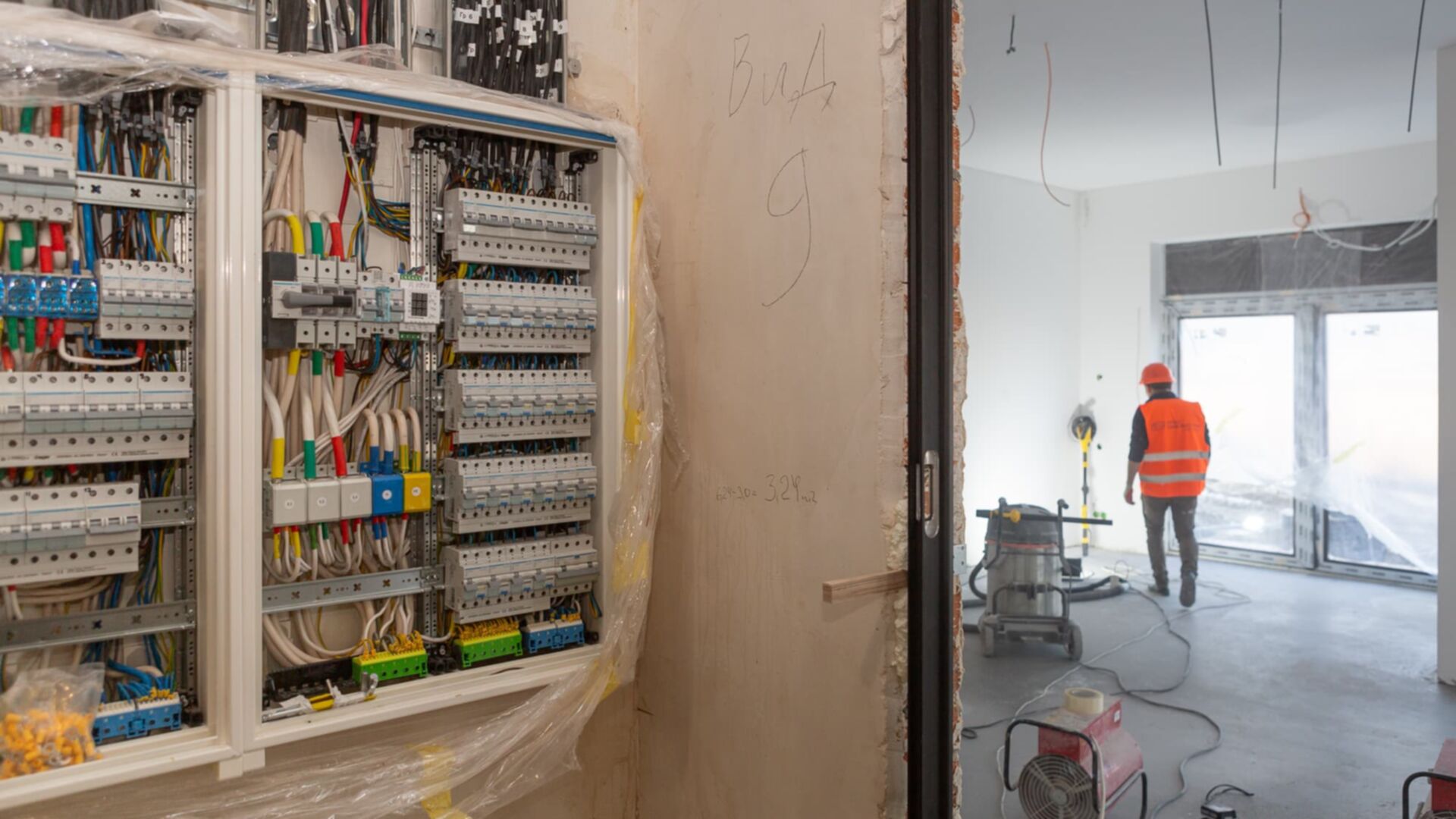

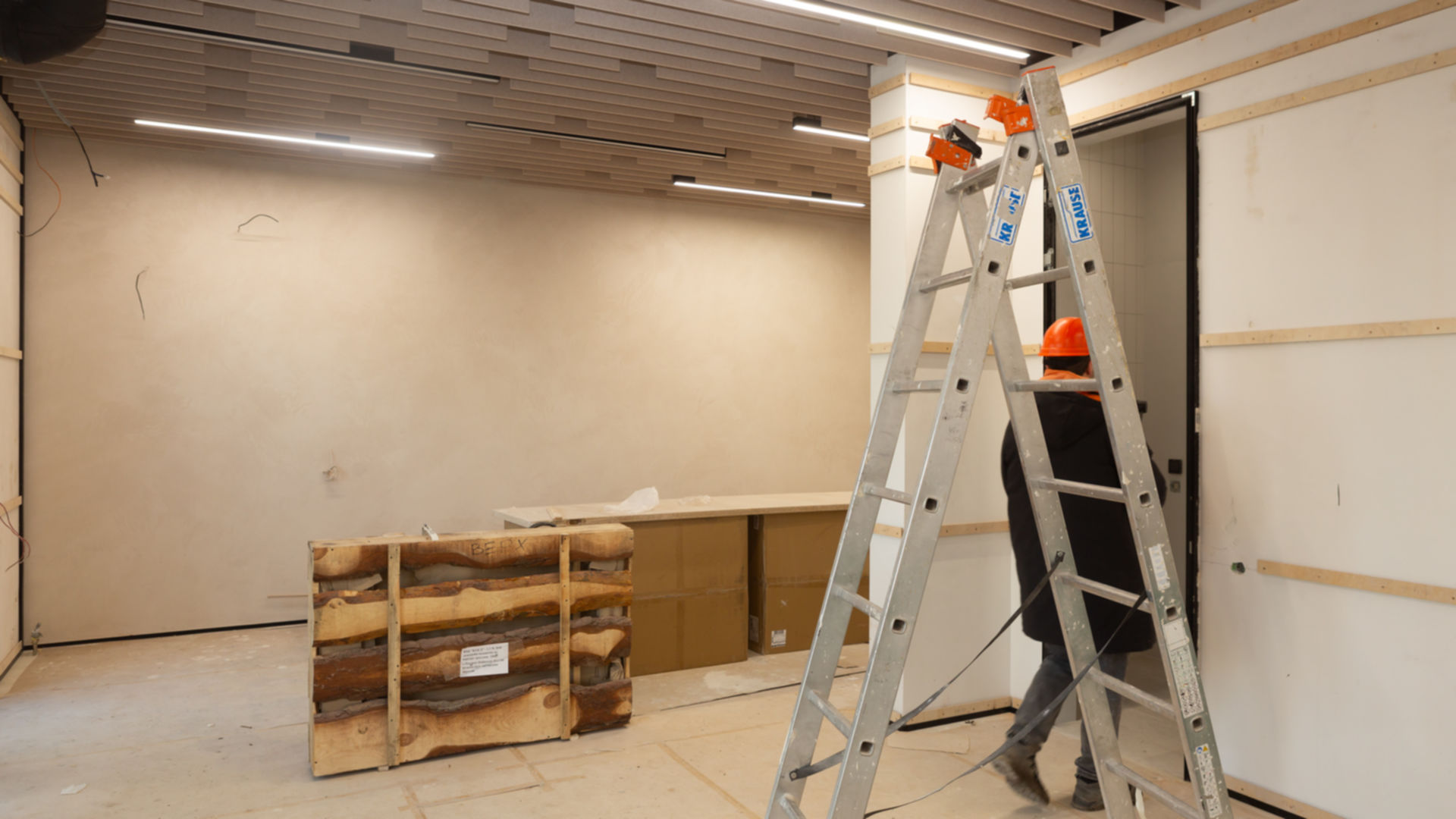

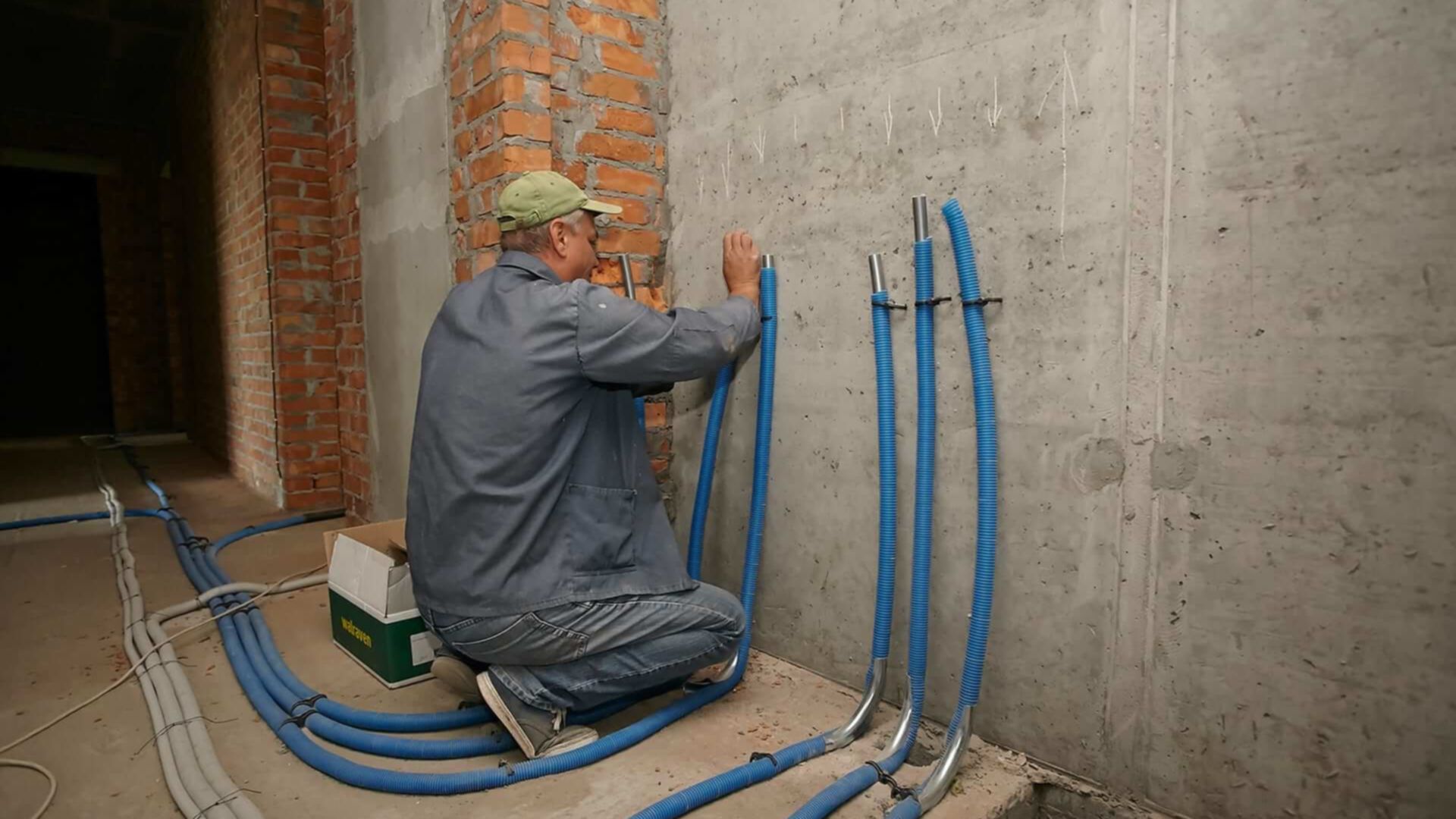

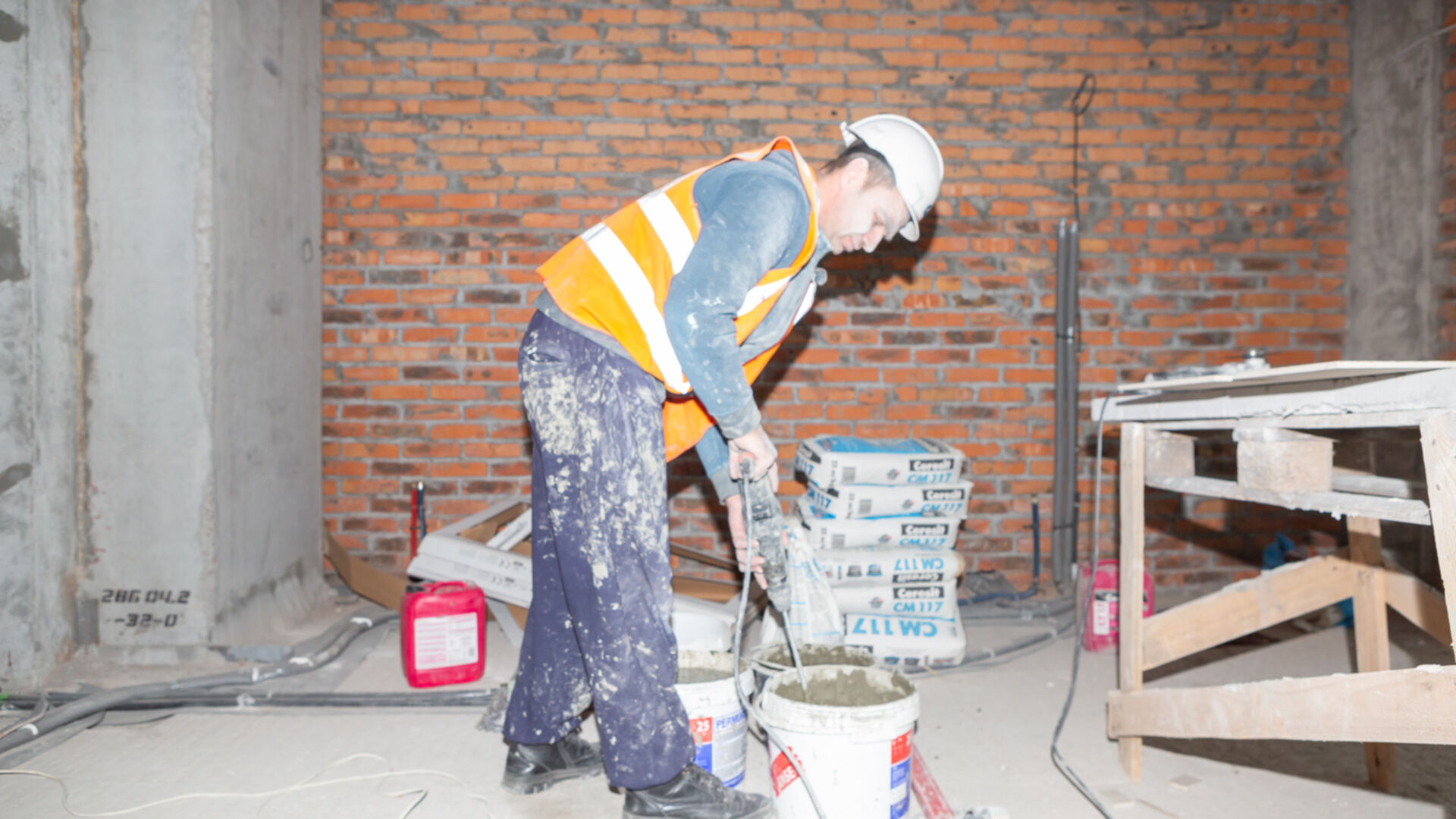

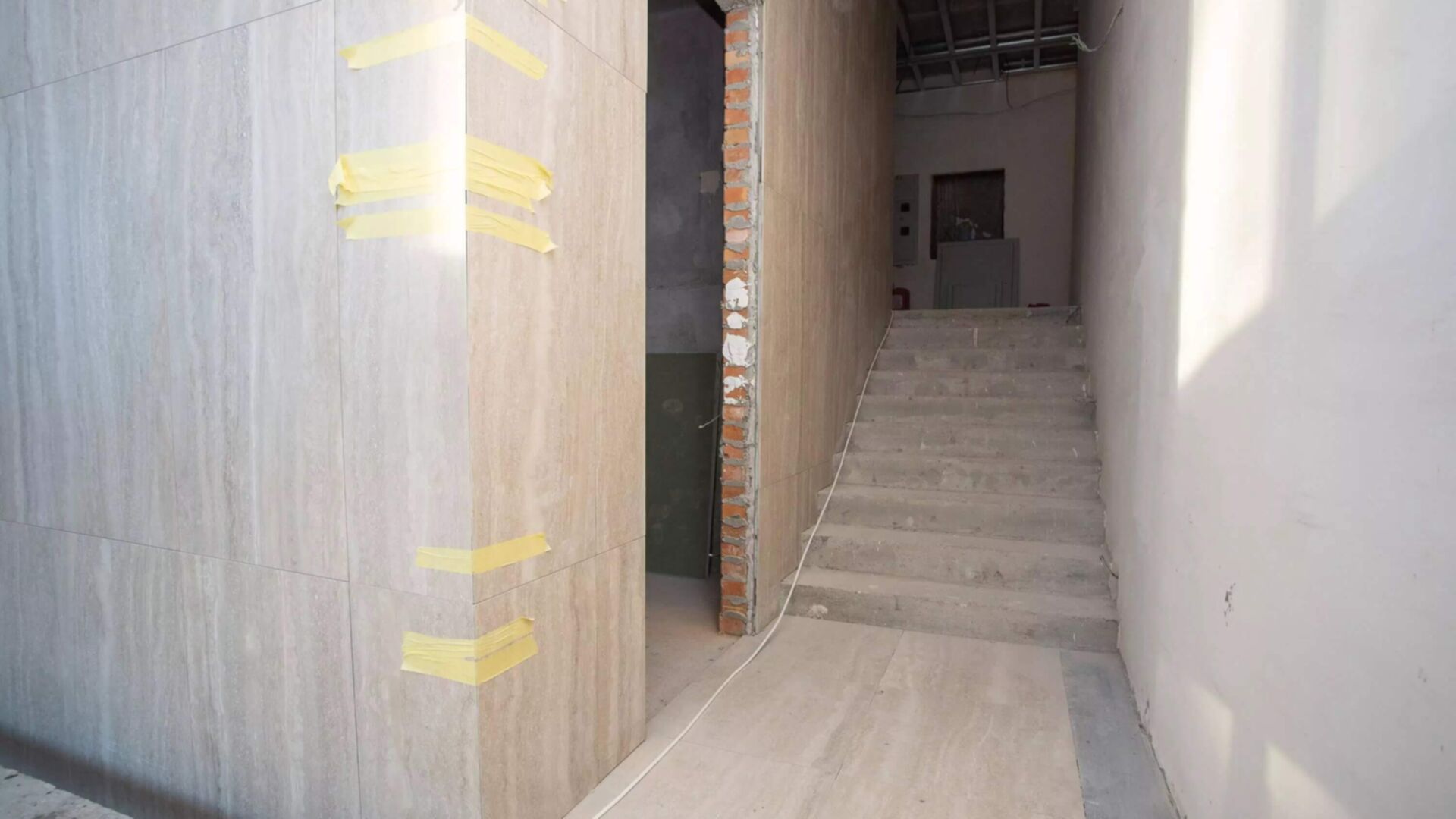

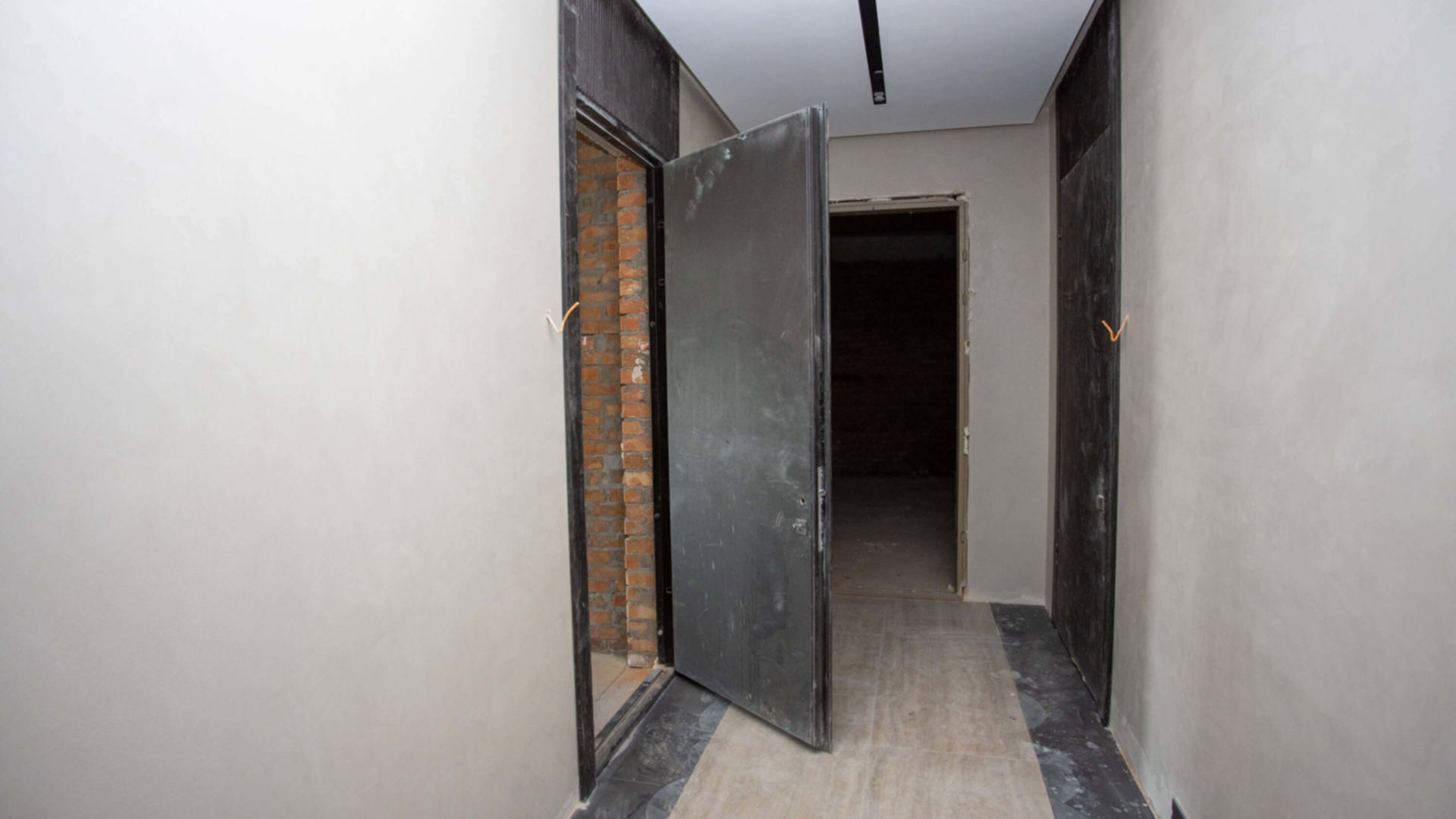

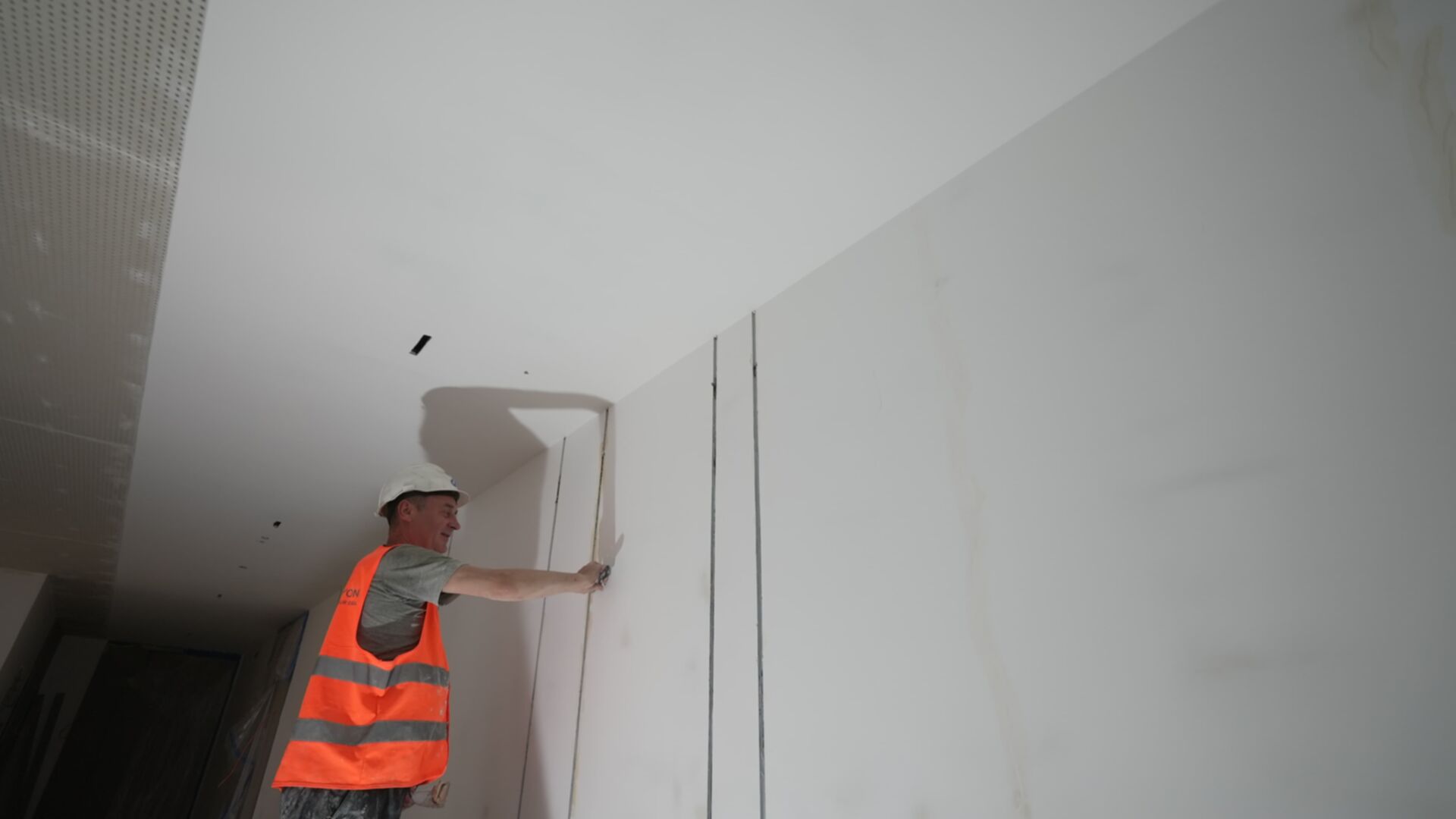

Внутрішні роботи
Дата здачі 2 кв. 2024
Пройдено 7 етапів з 10
Станом на березень 2024
перевірено інспектором DIM.RIA
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на листопад 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на лютий 2023
Станом на грудень 2022
Станом на жовтень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на лютий 2022
Станом на січень 2022
Станом на серпень 2021

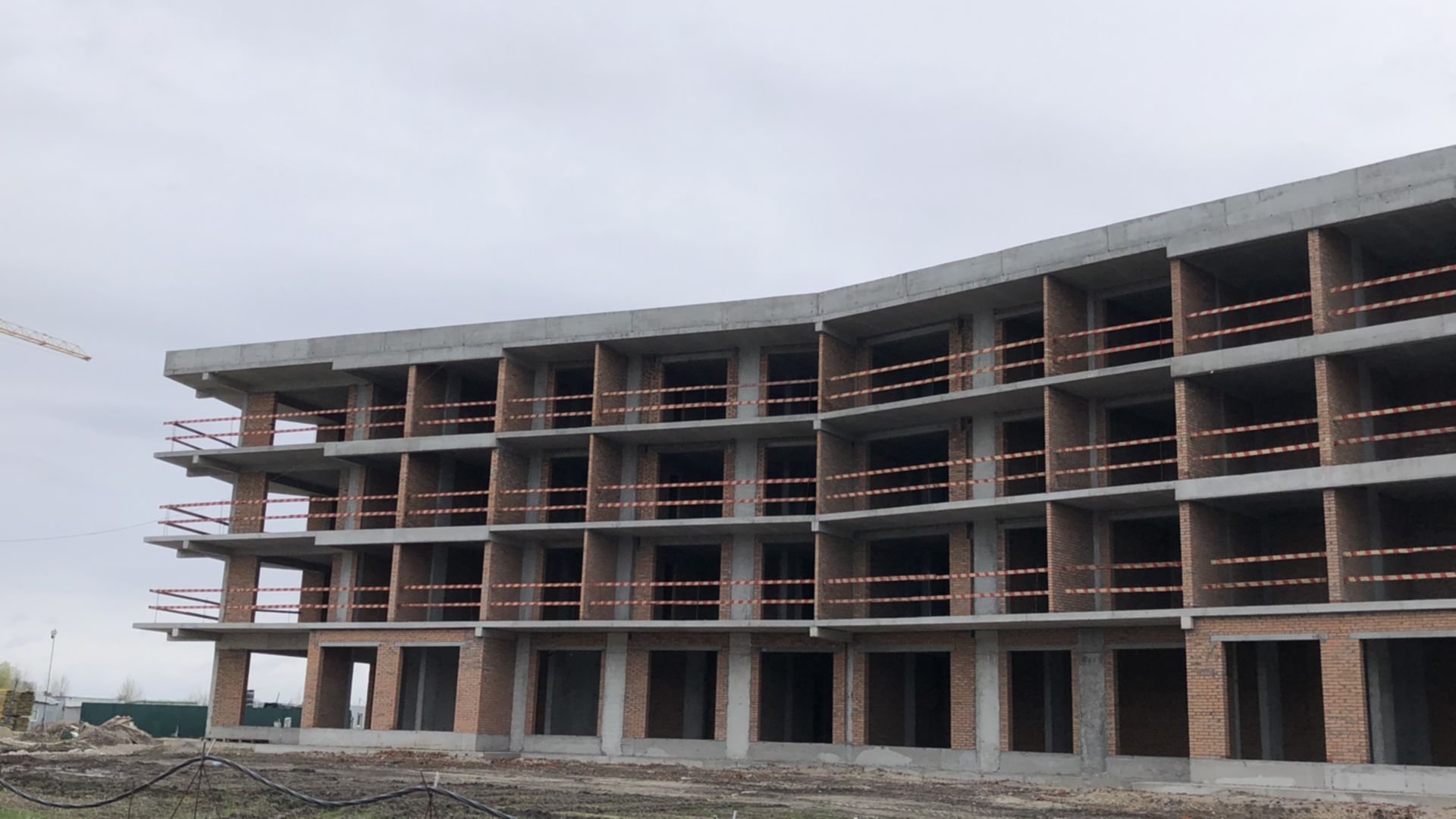

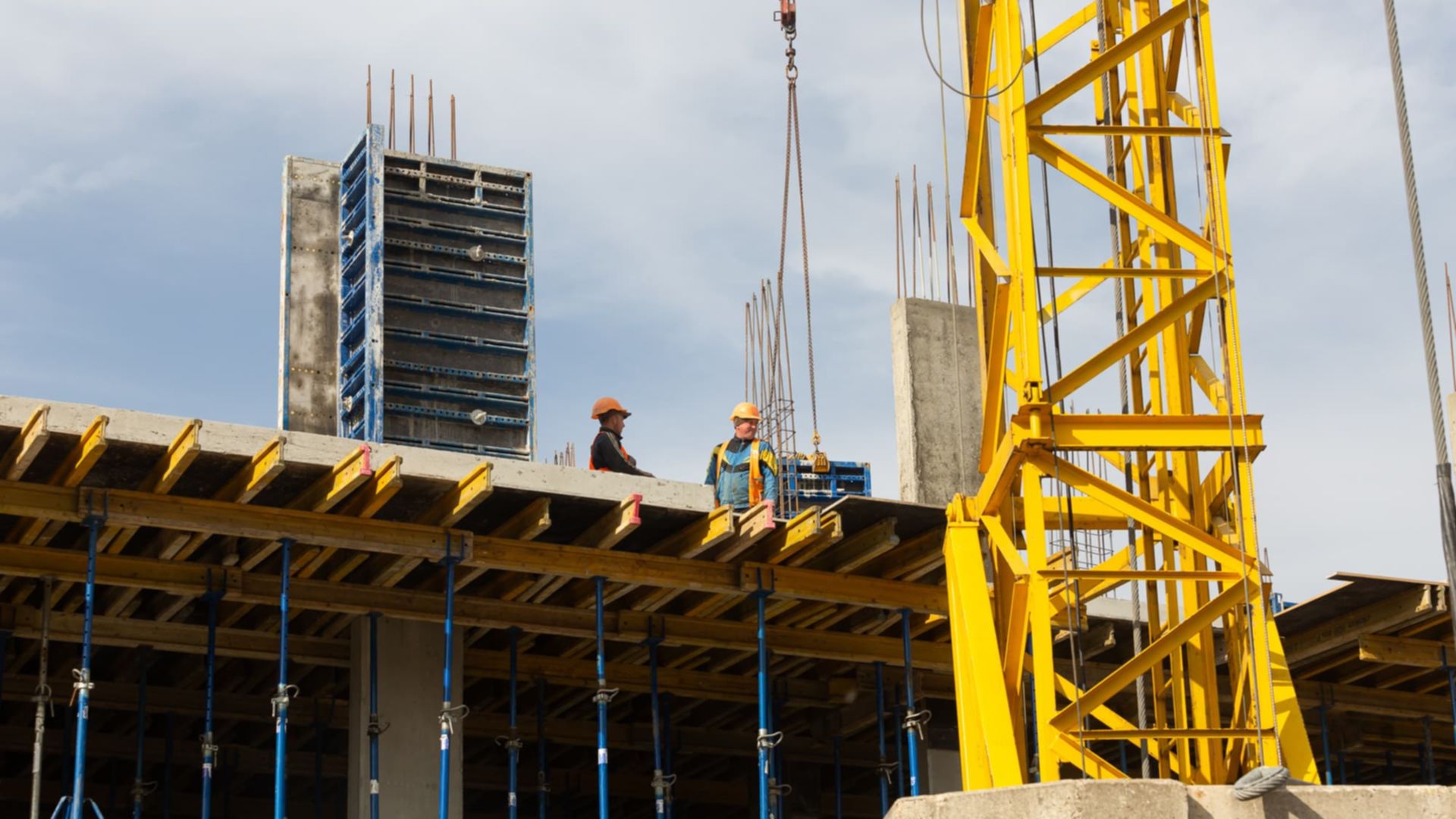

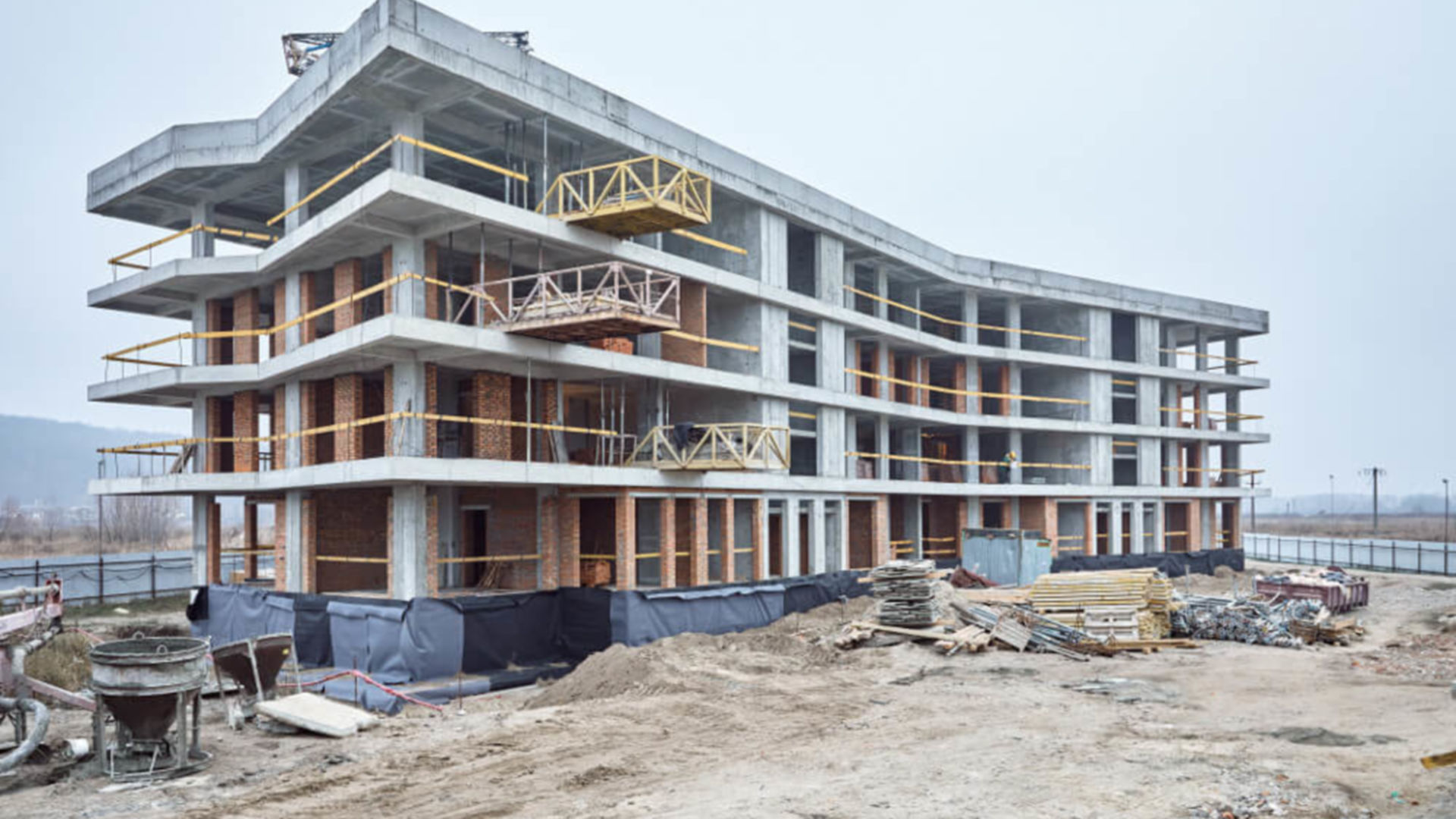

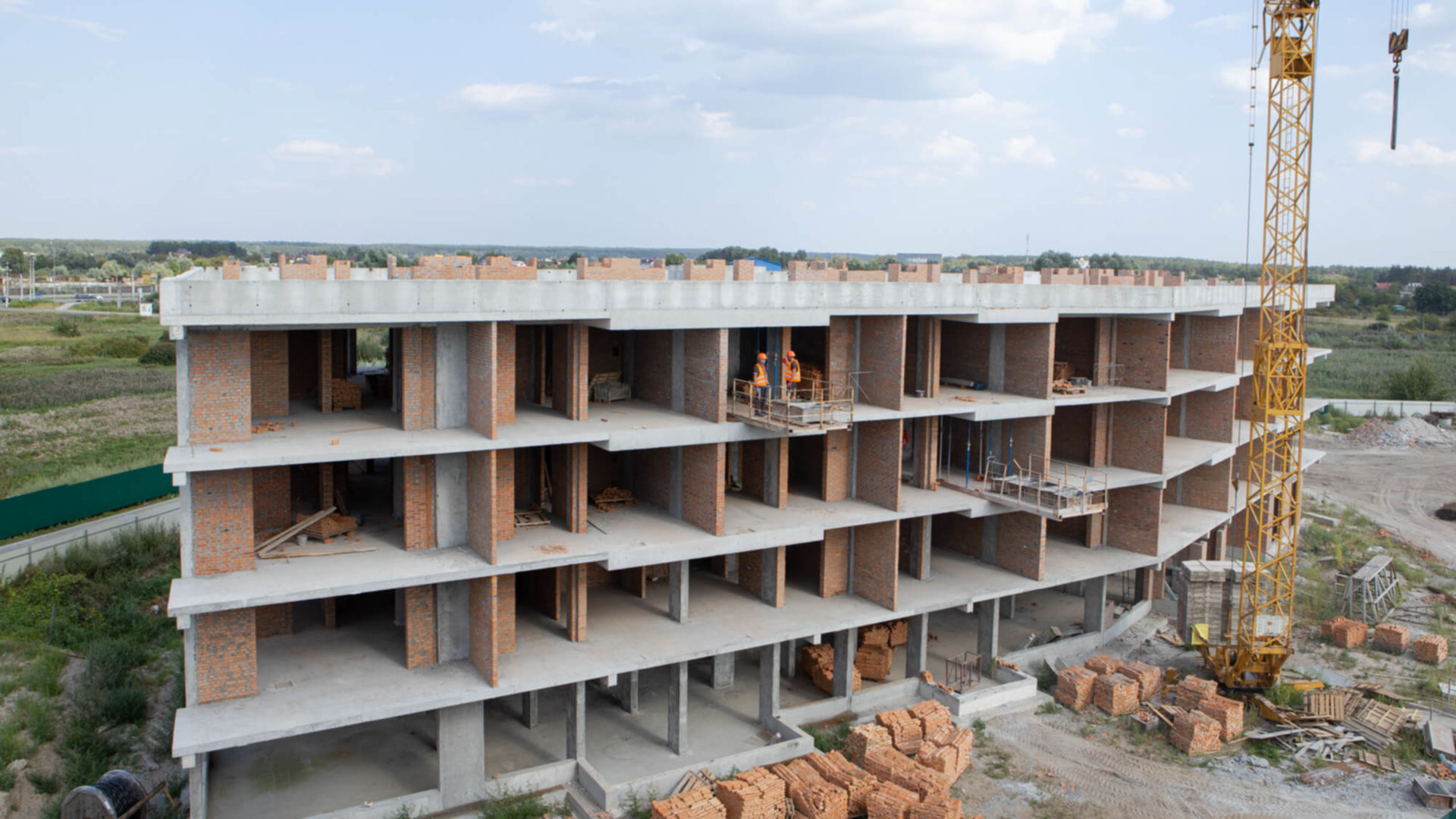

Будинок 2.4

Технологія монолітно - каркасна
Перейти до планувань

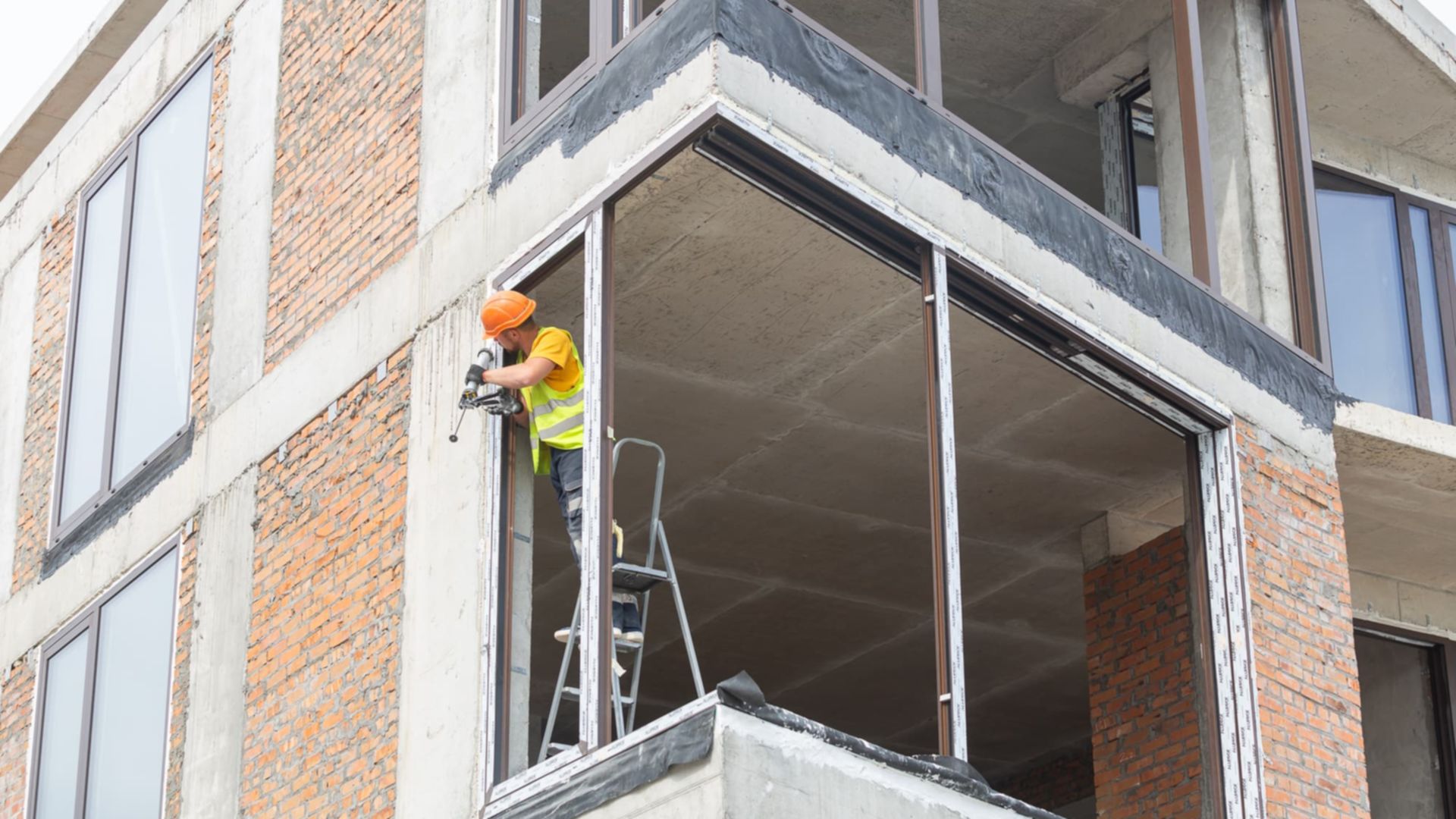

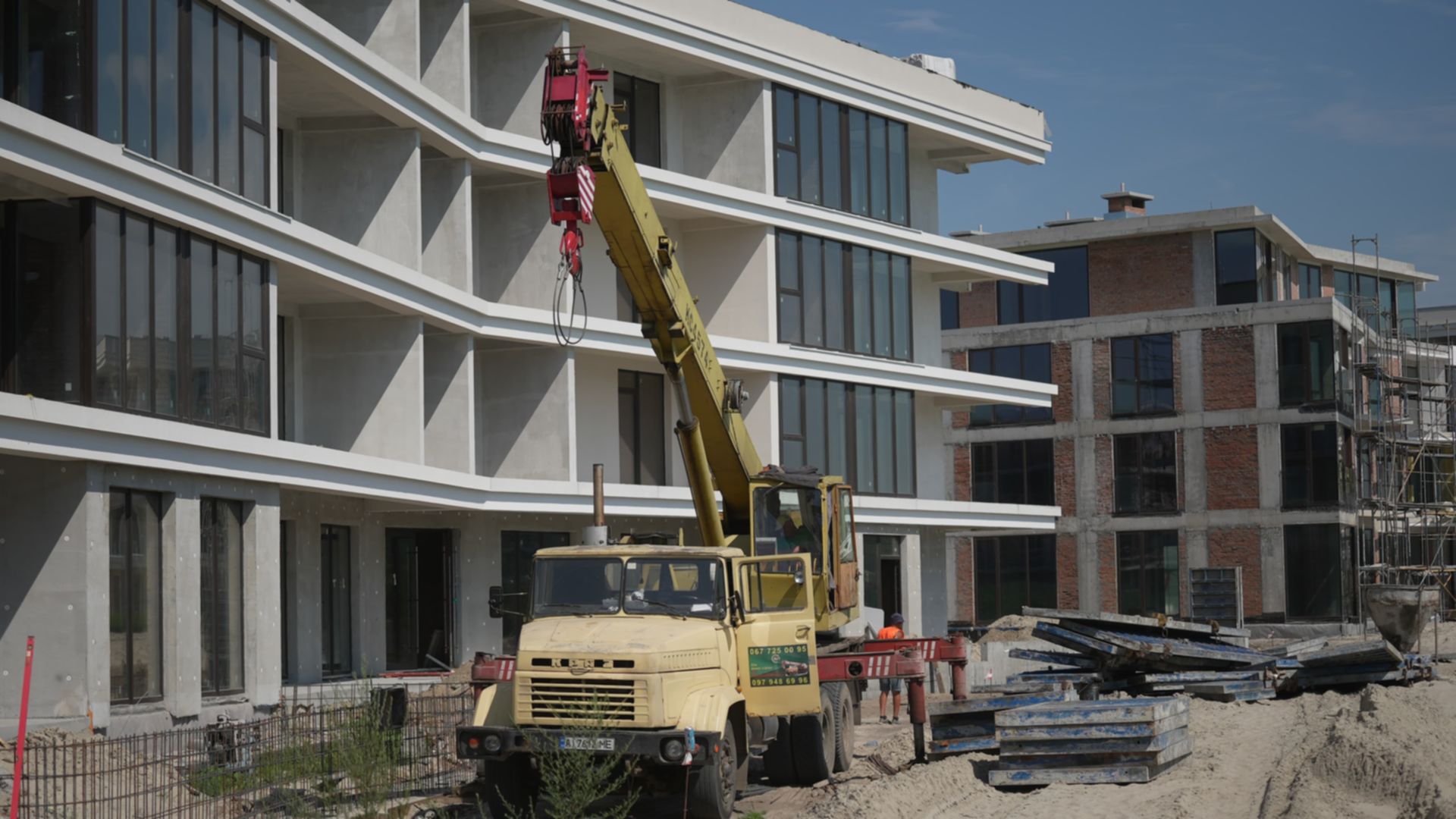

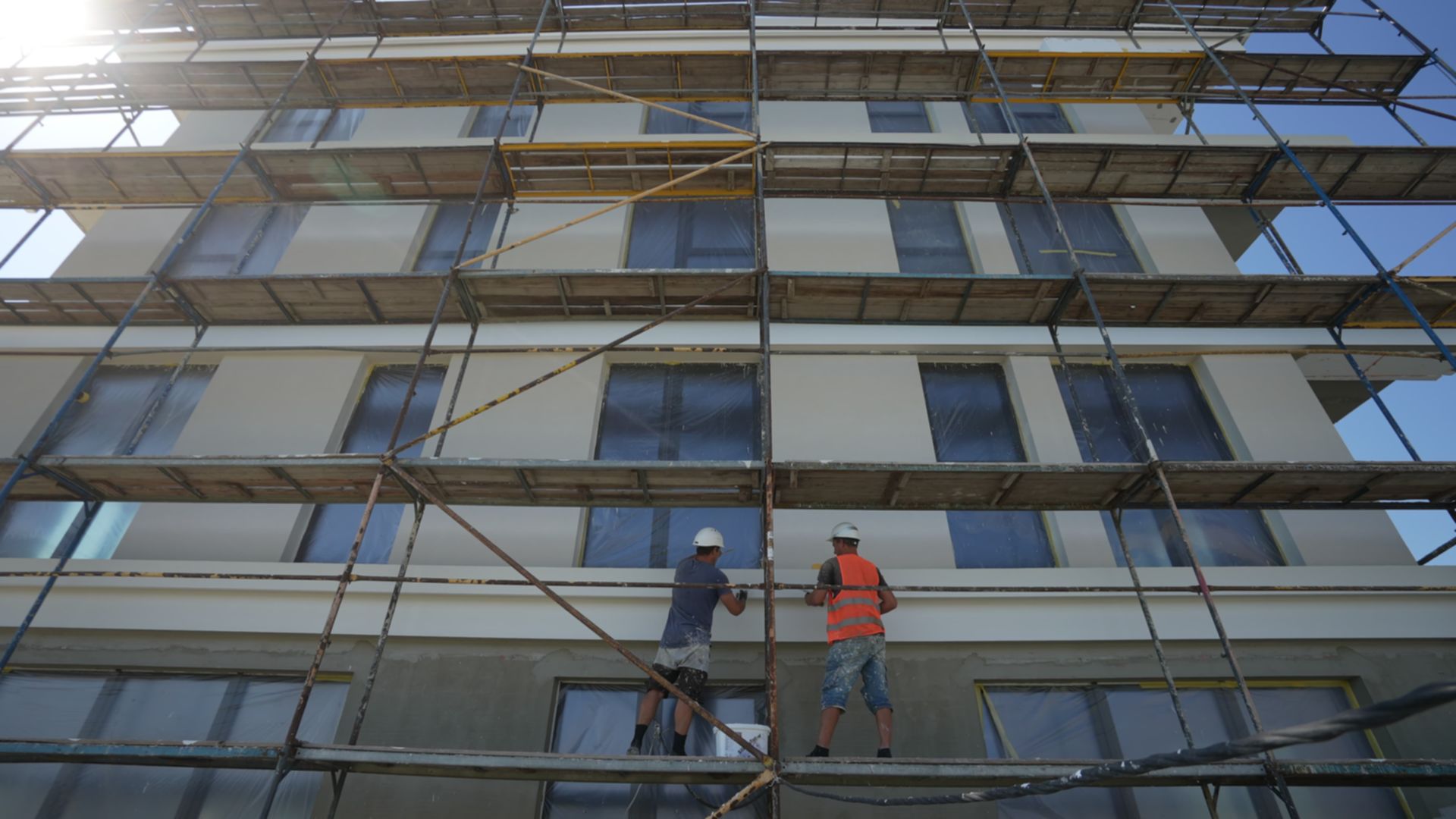

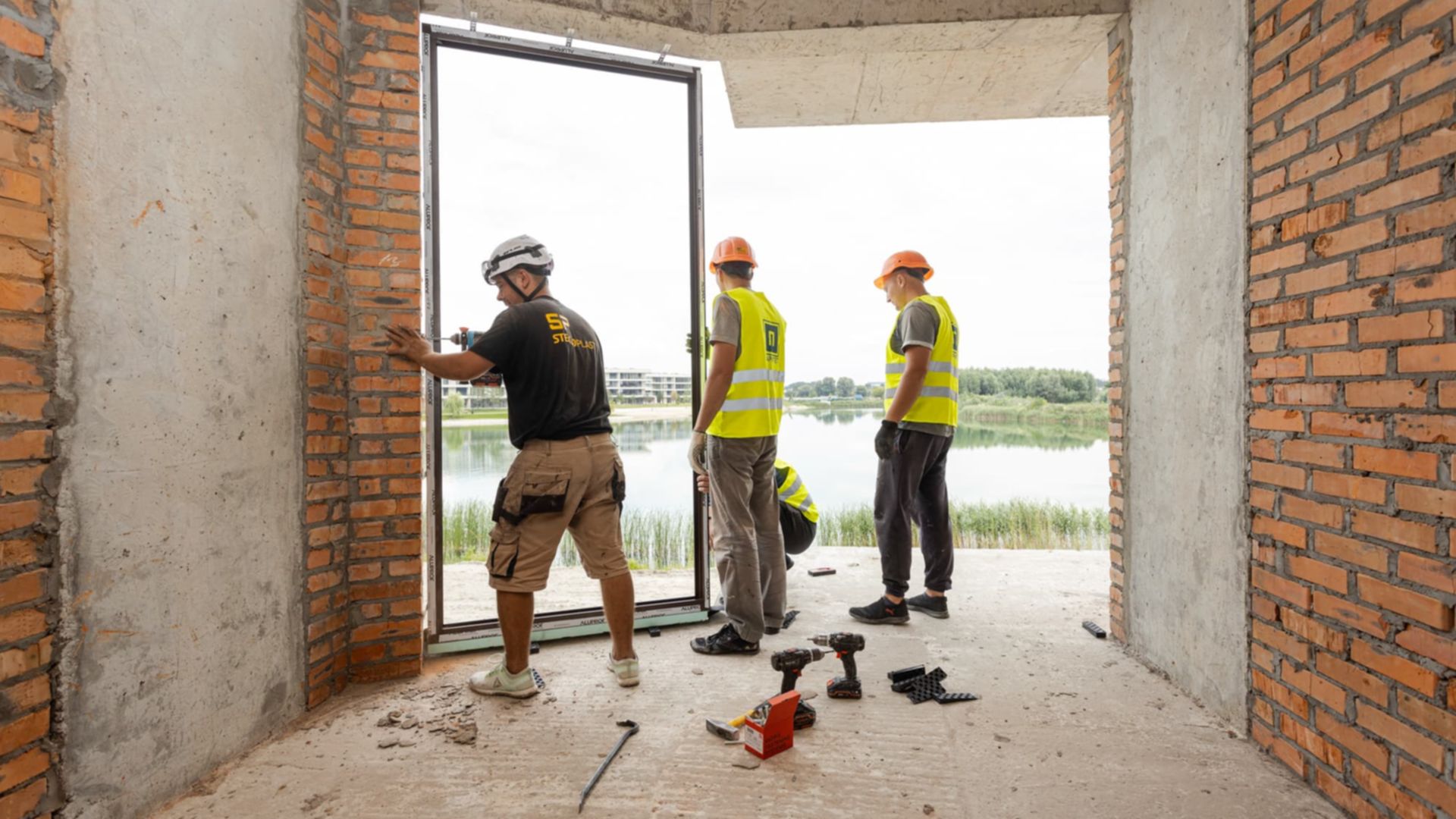

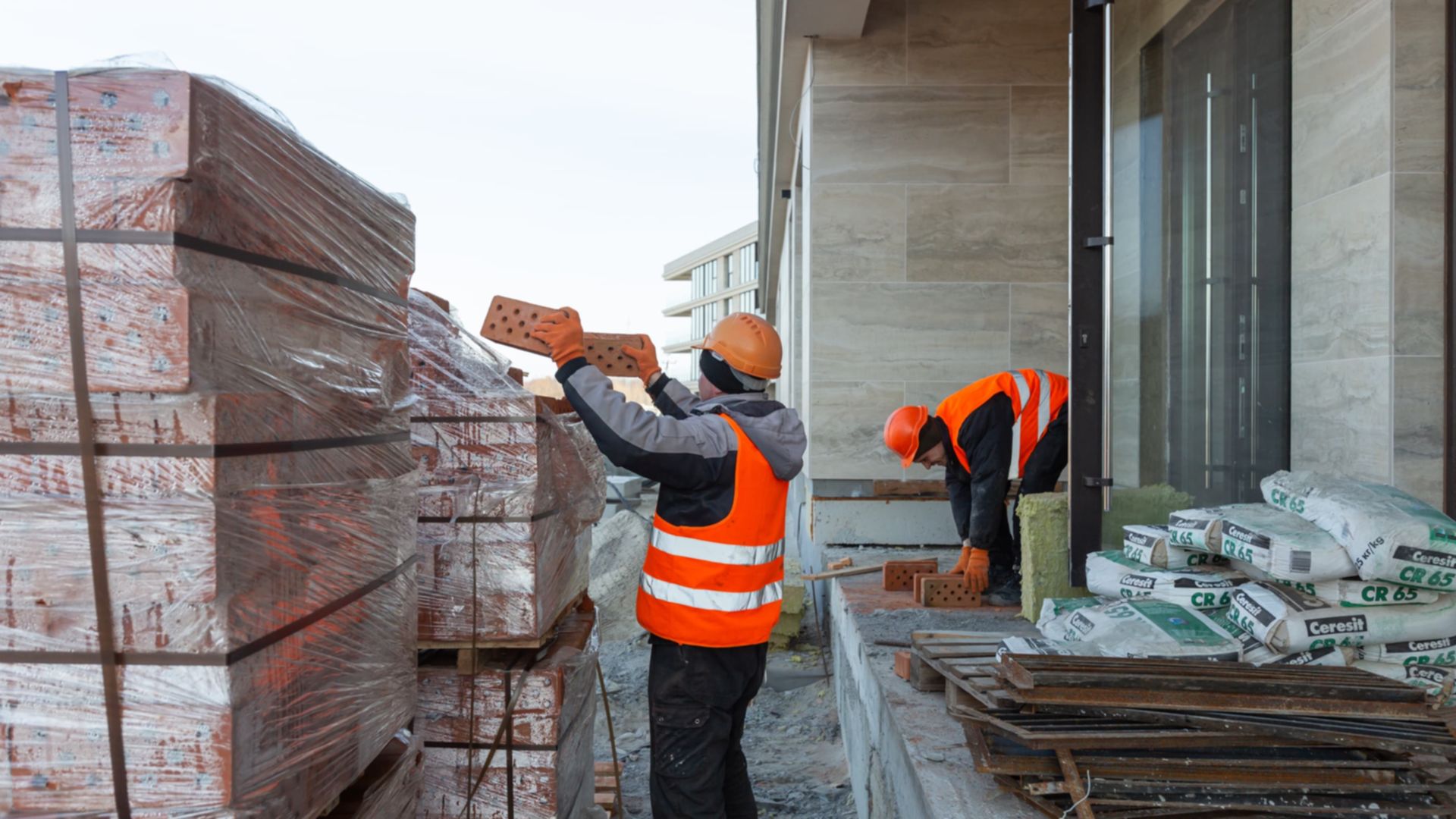

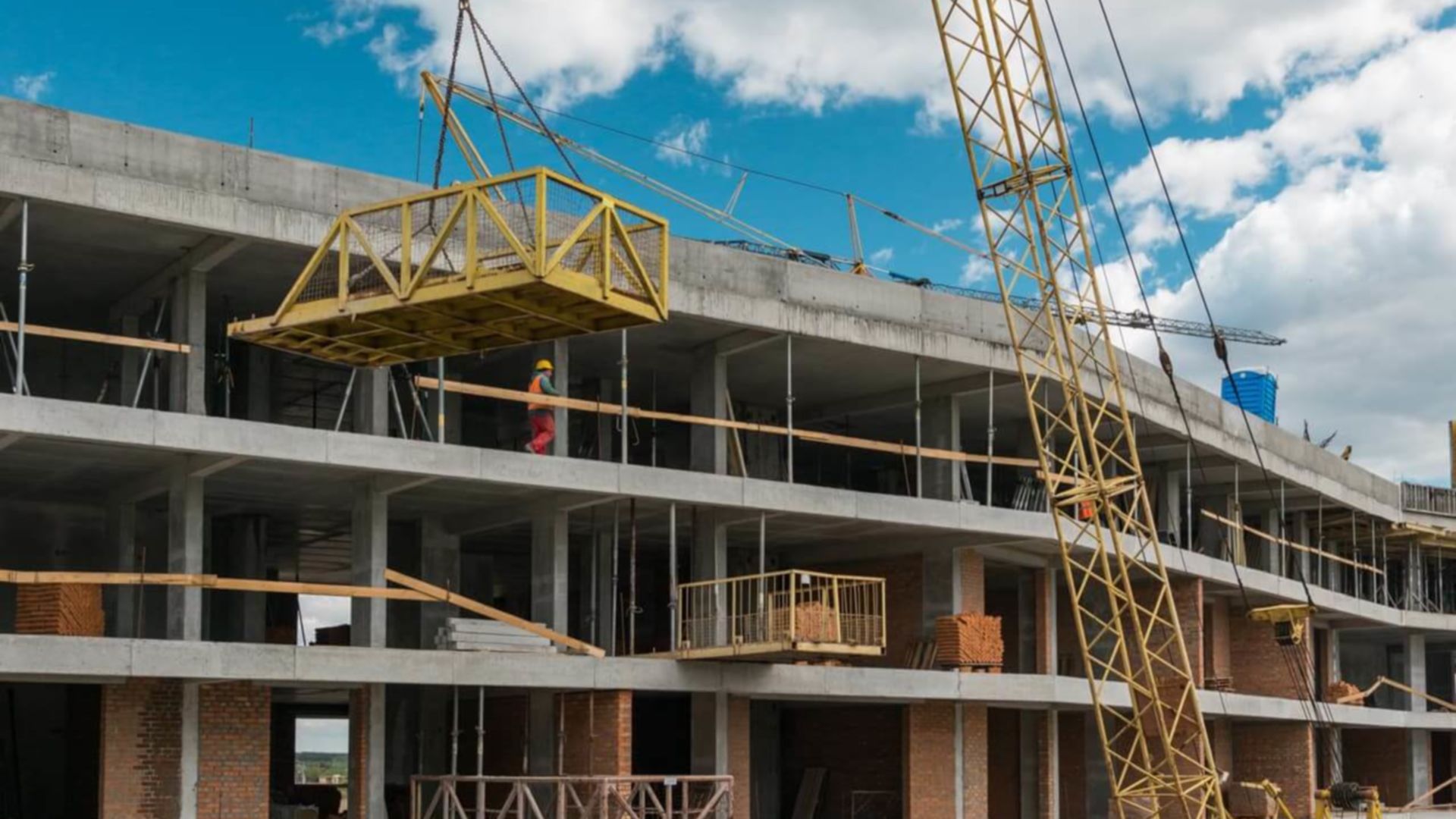

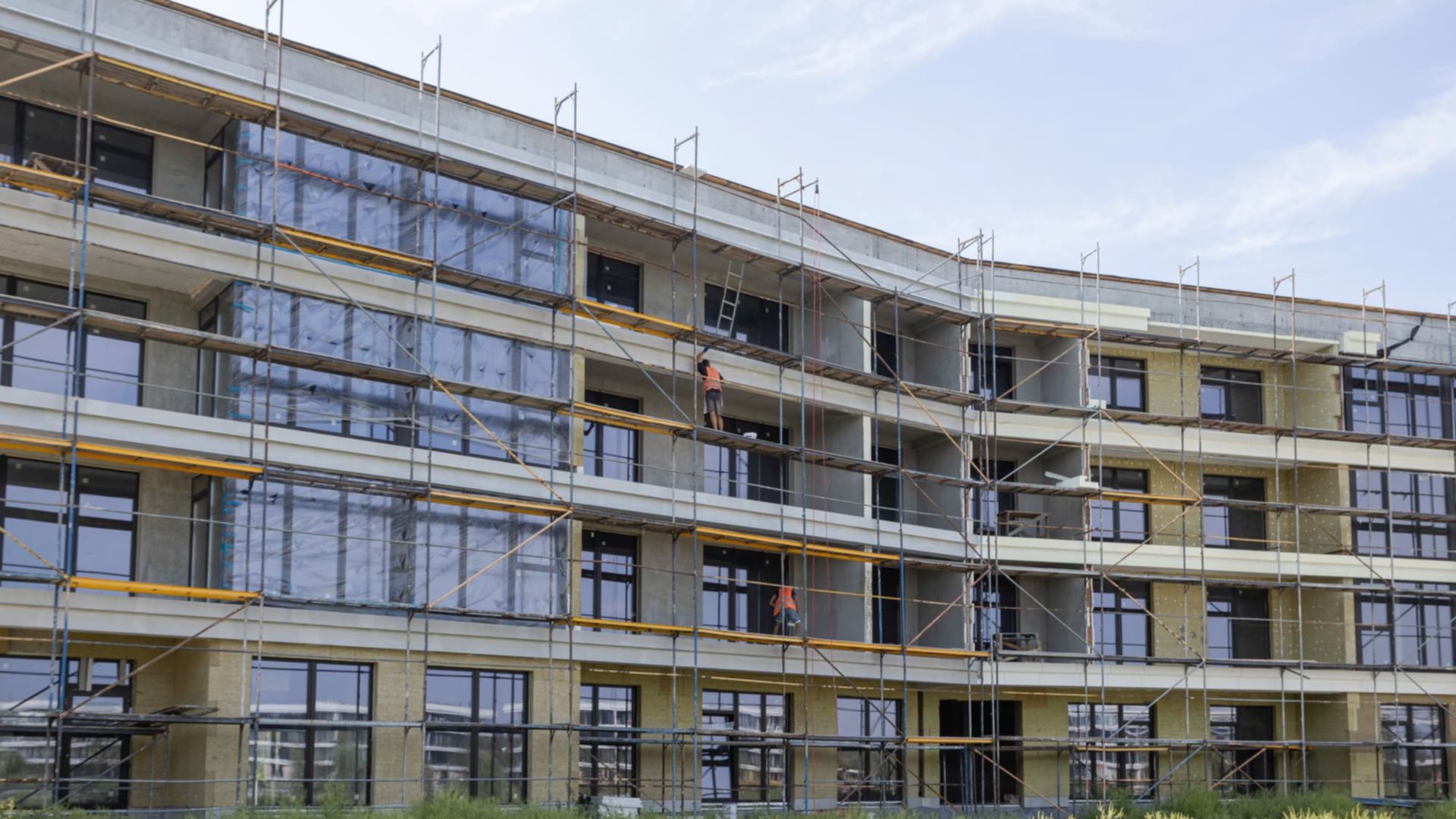

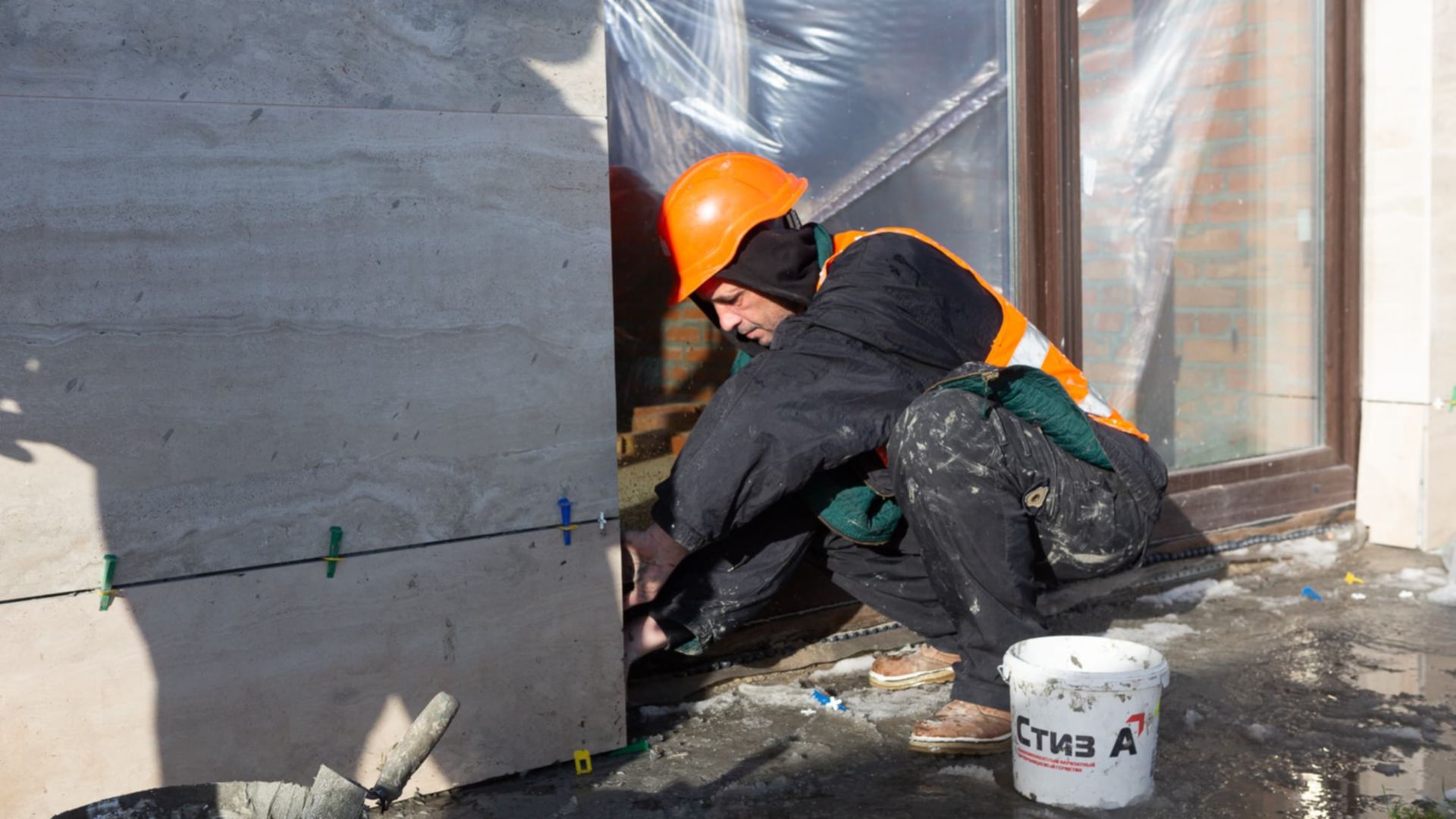

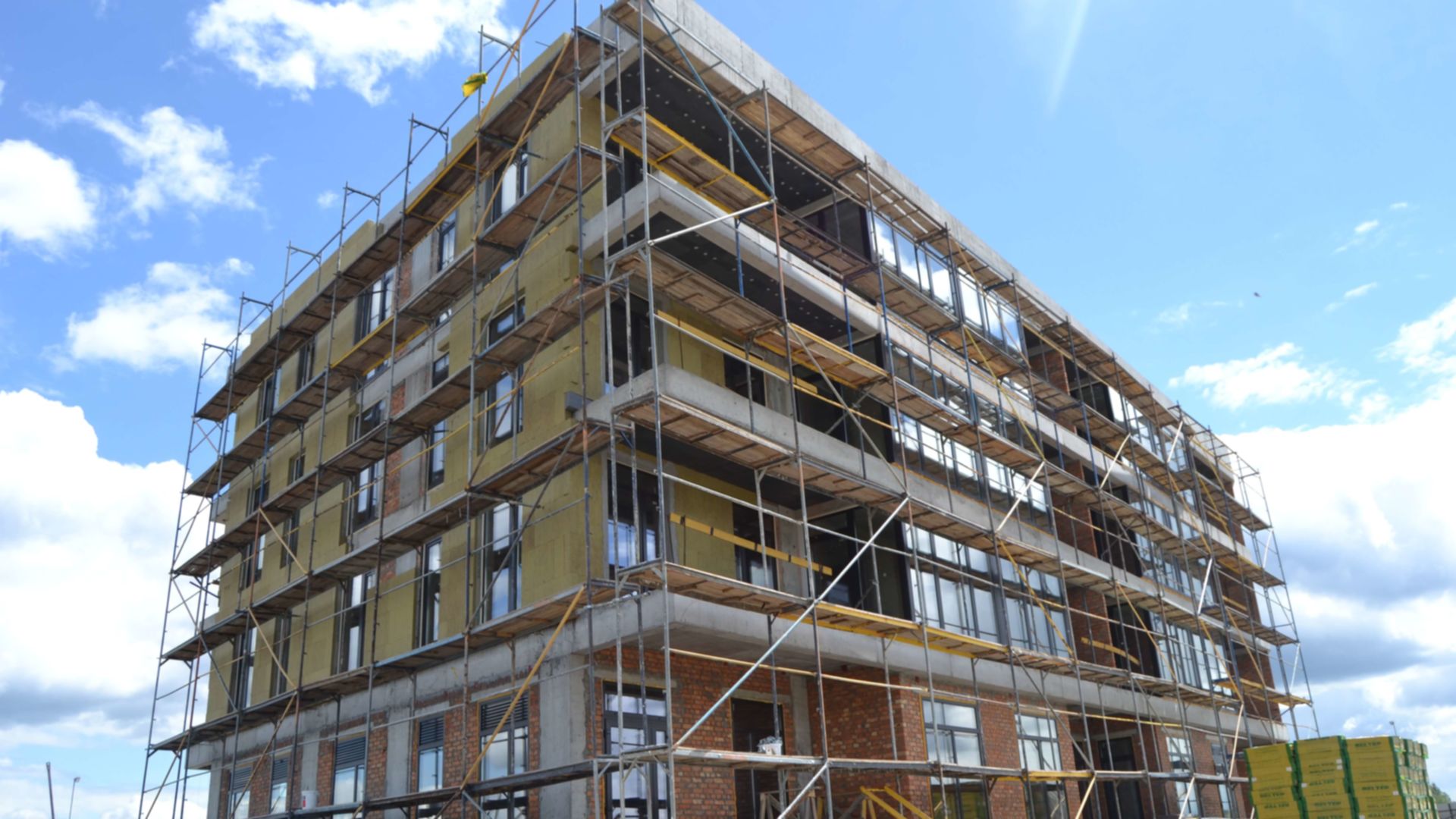

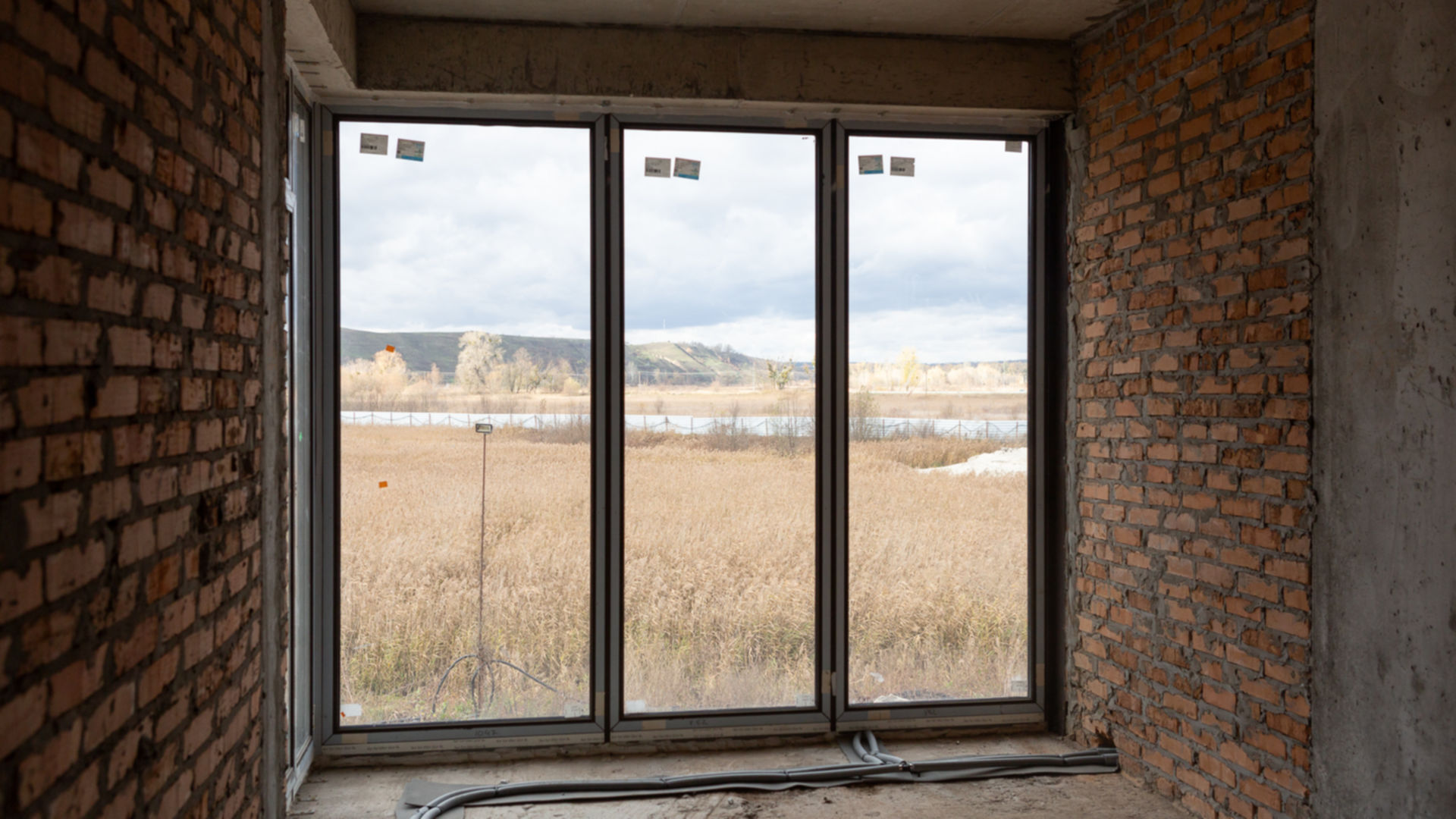

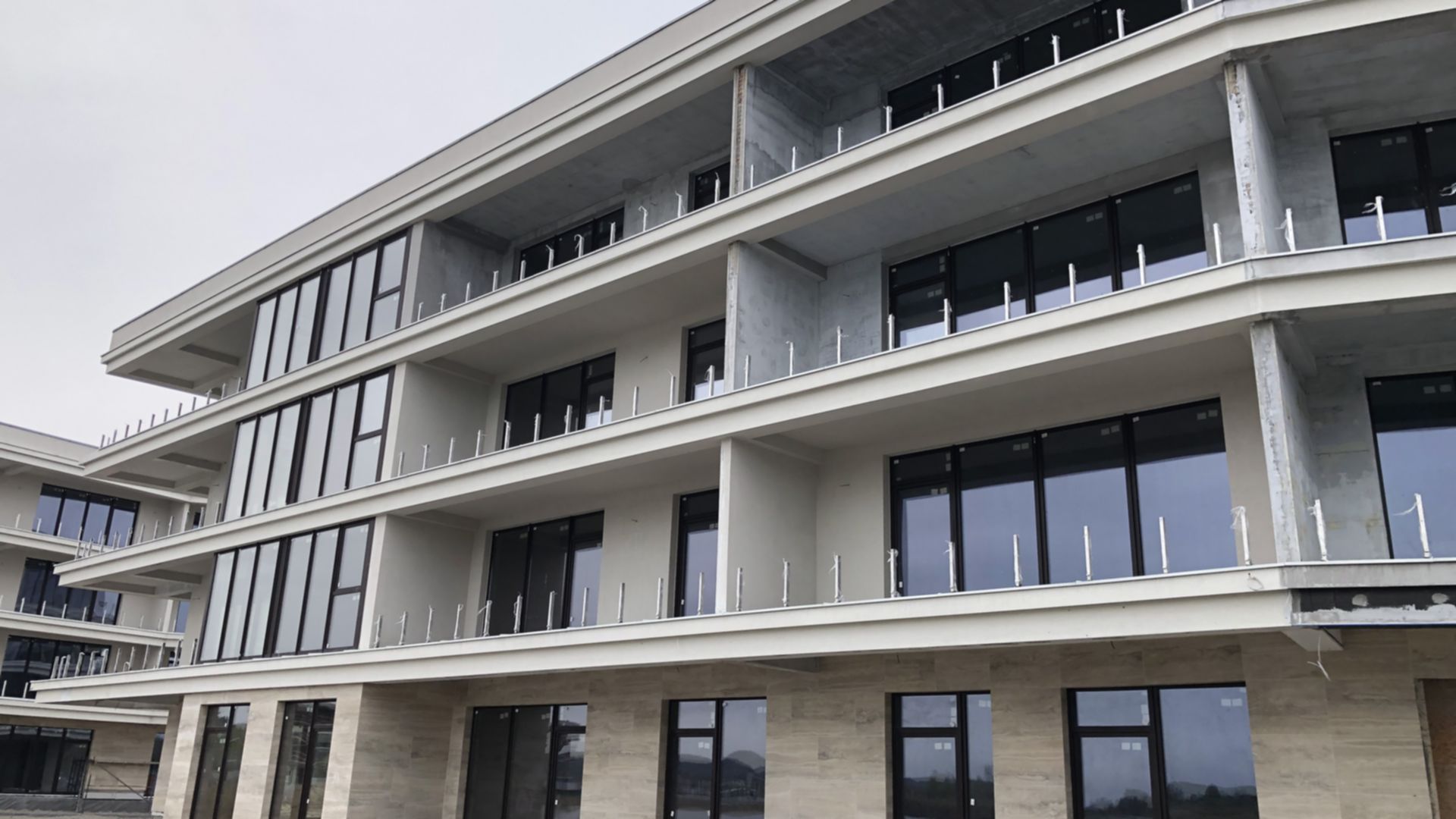

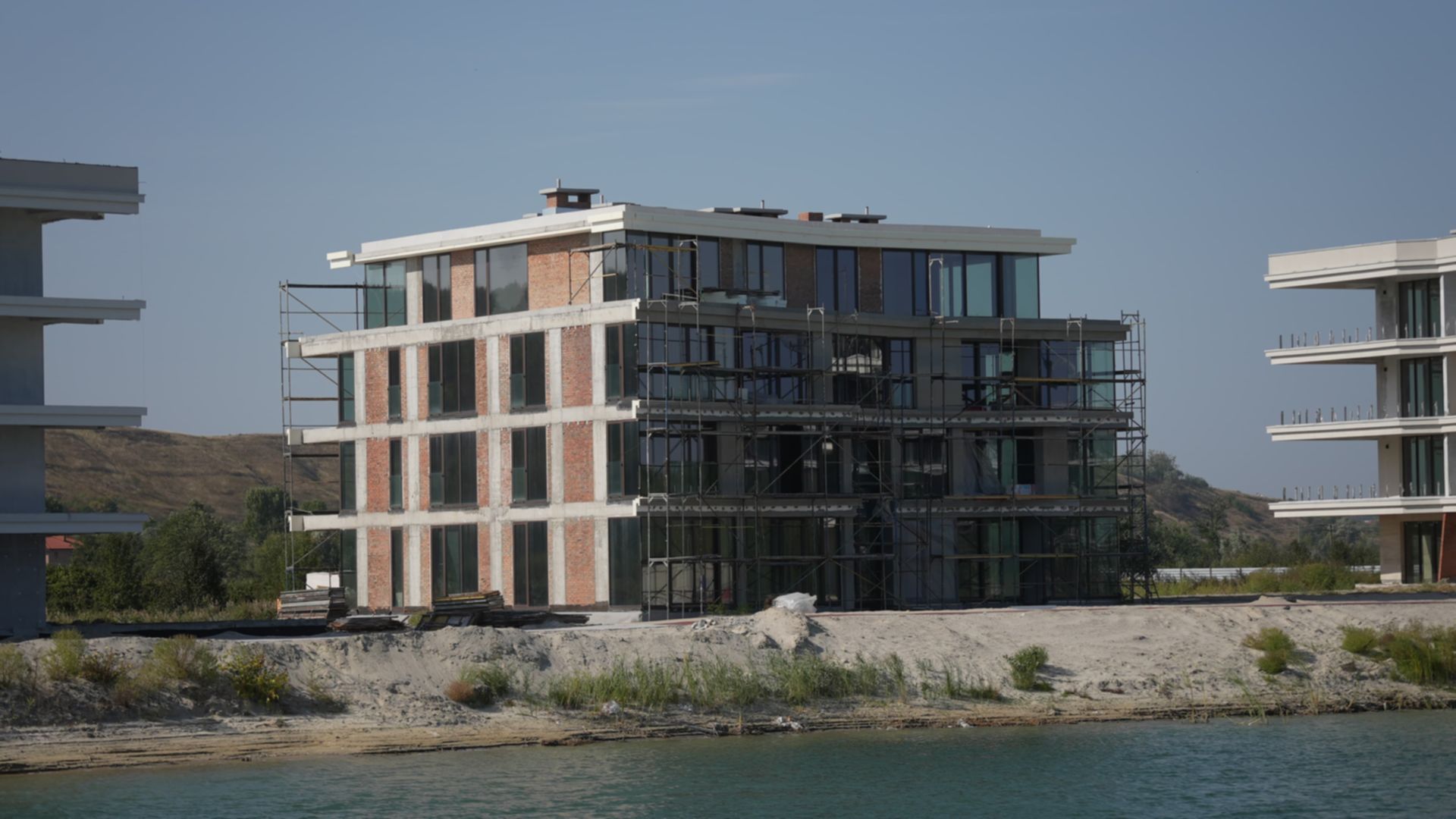

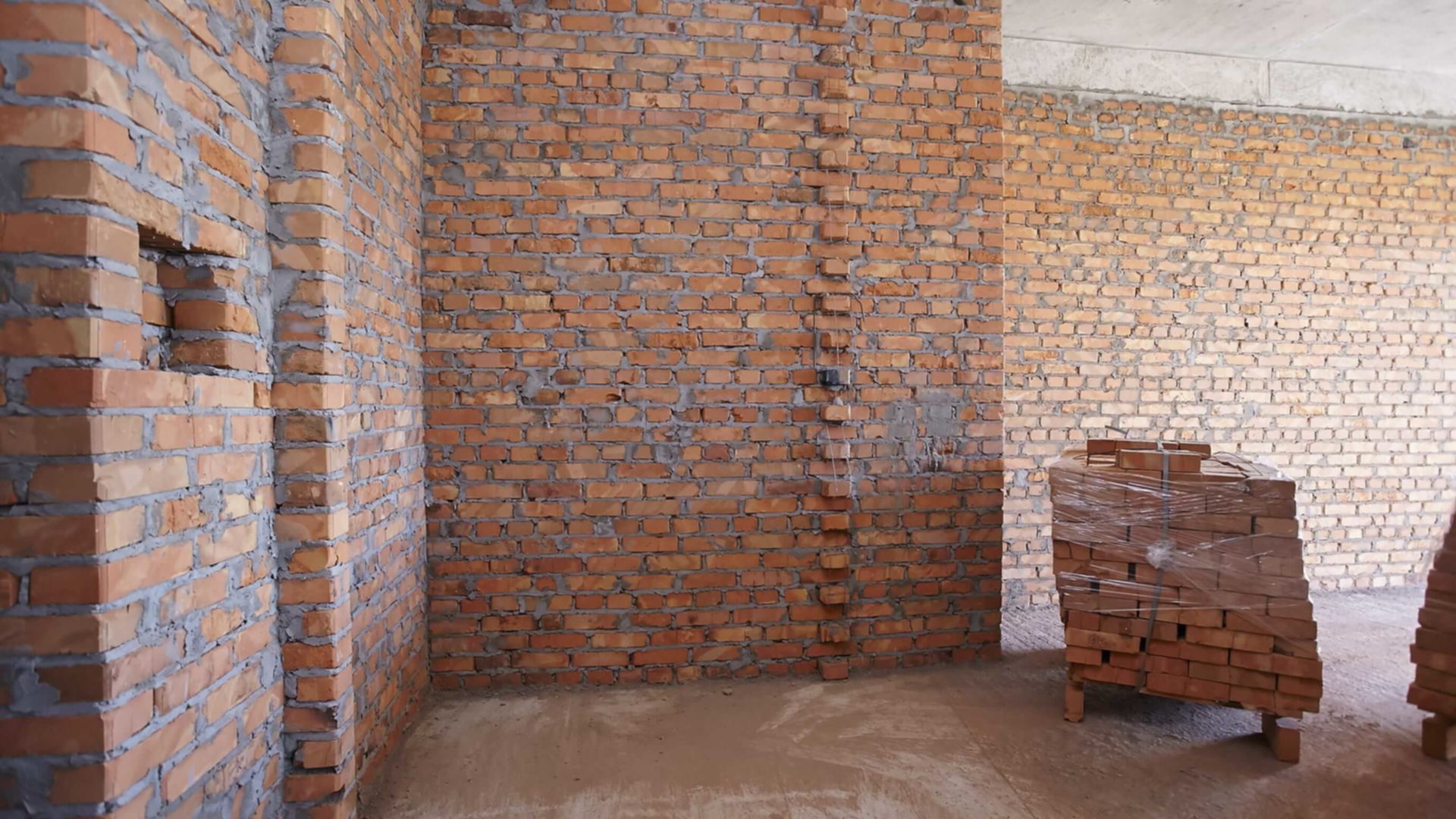

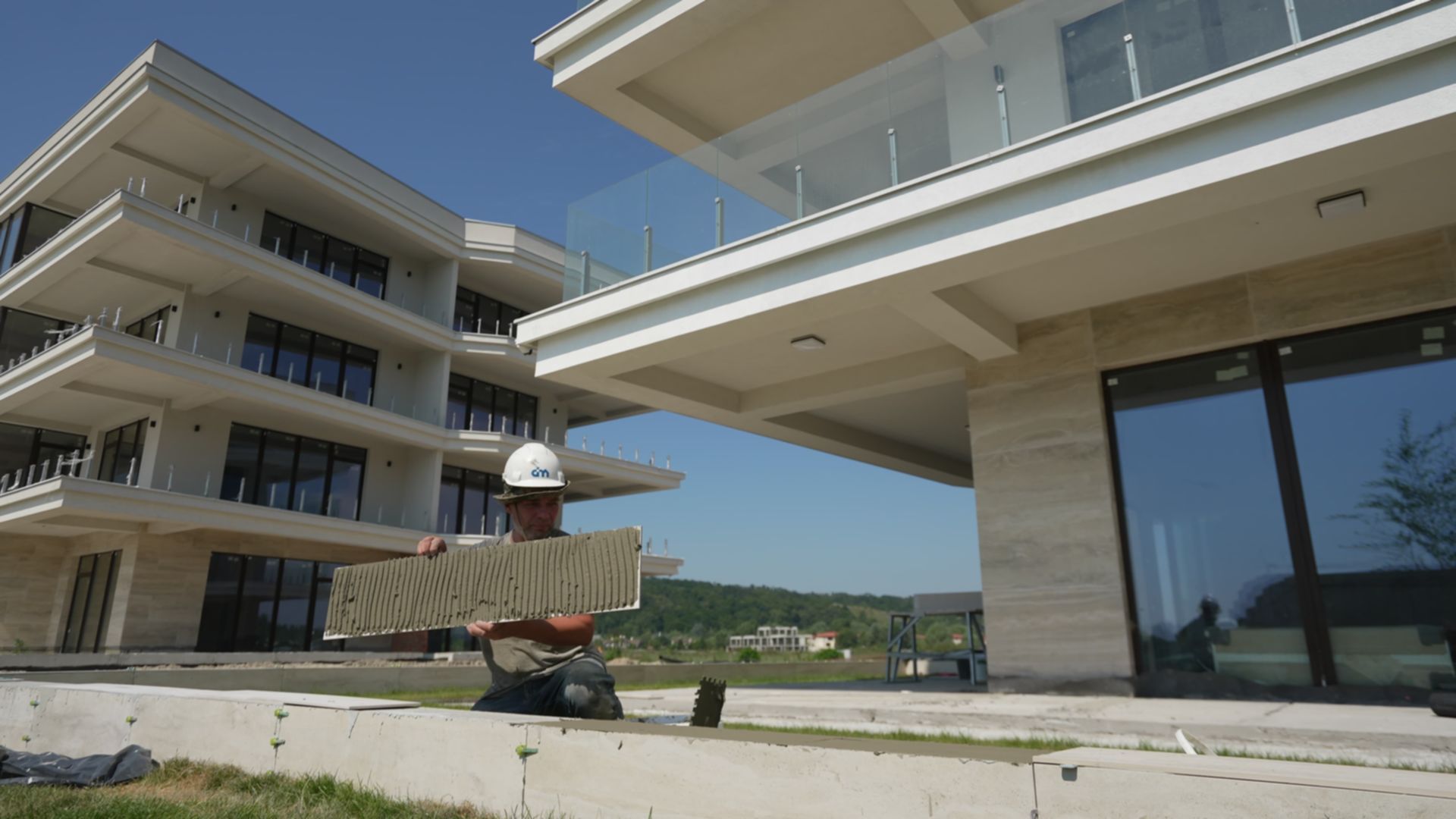

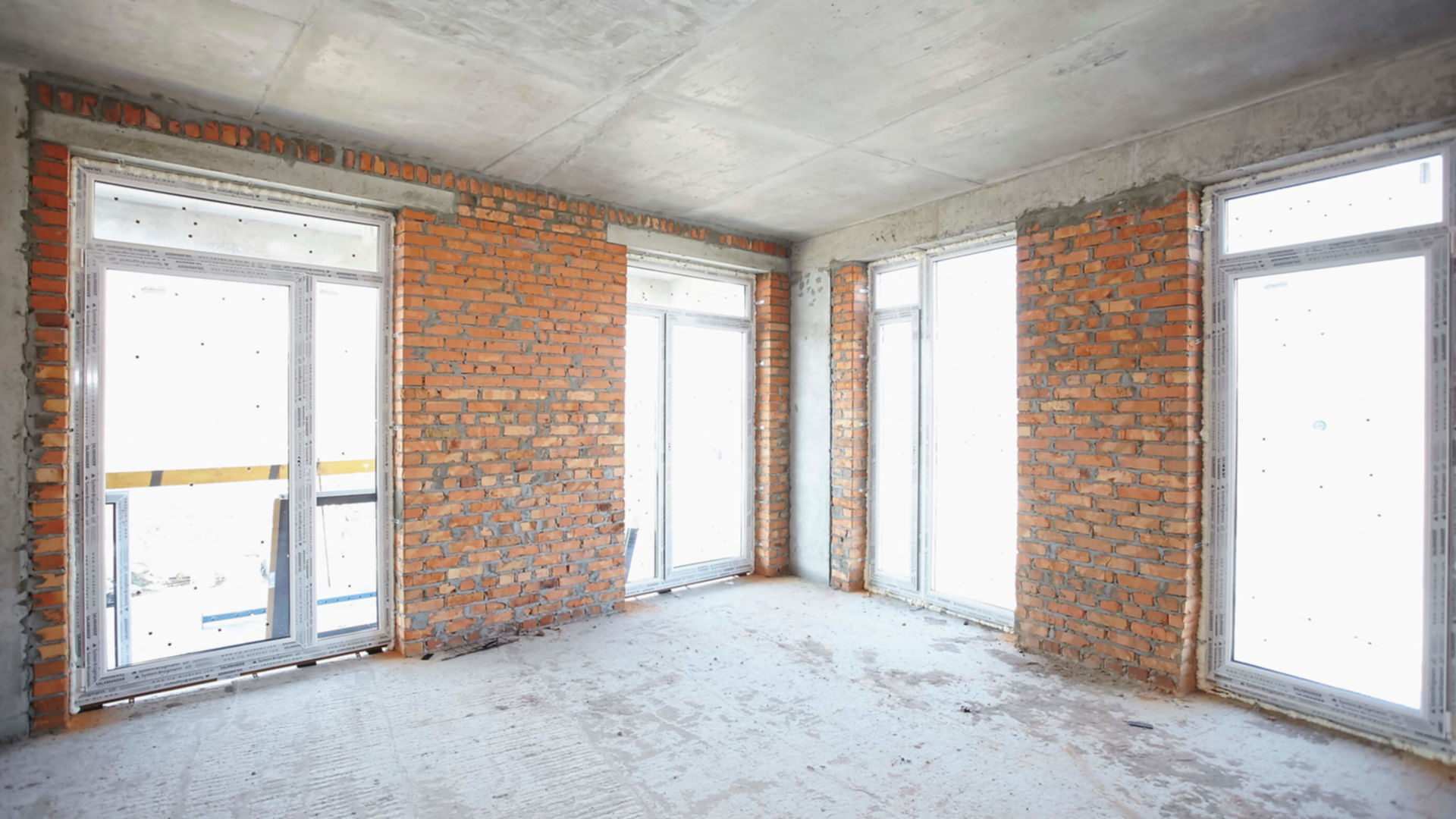

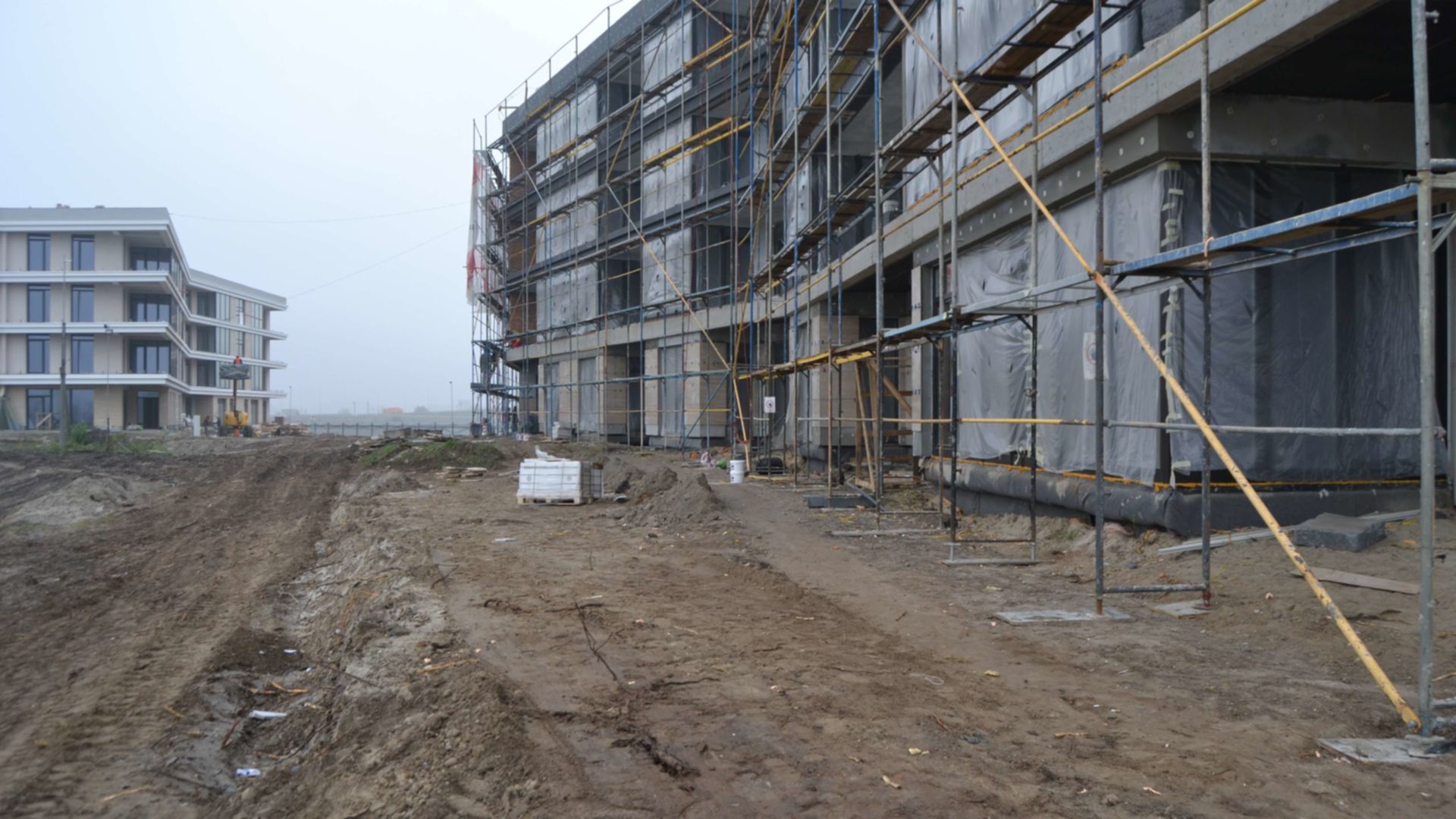

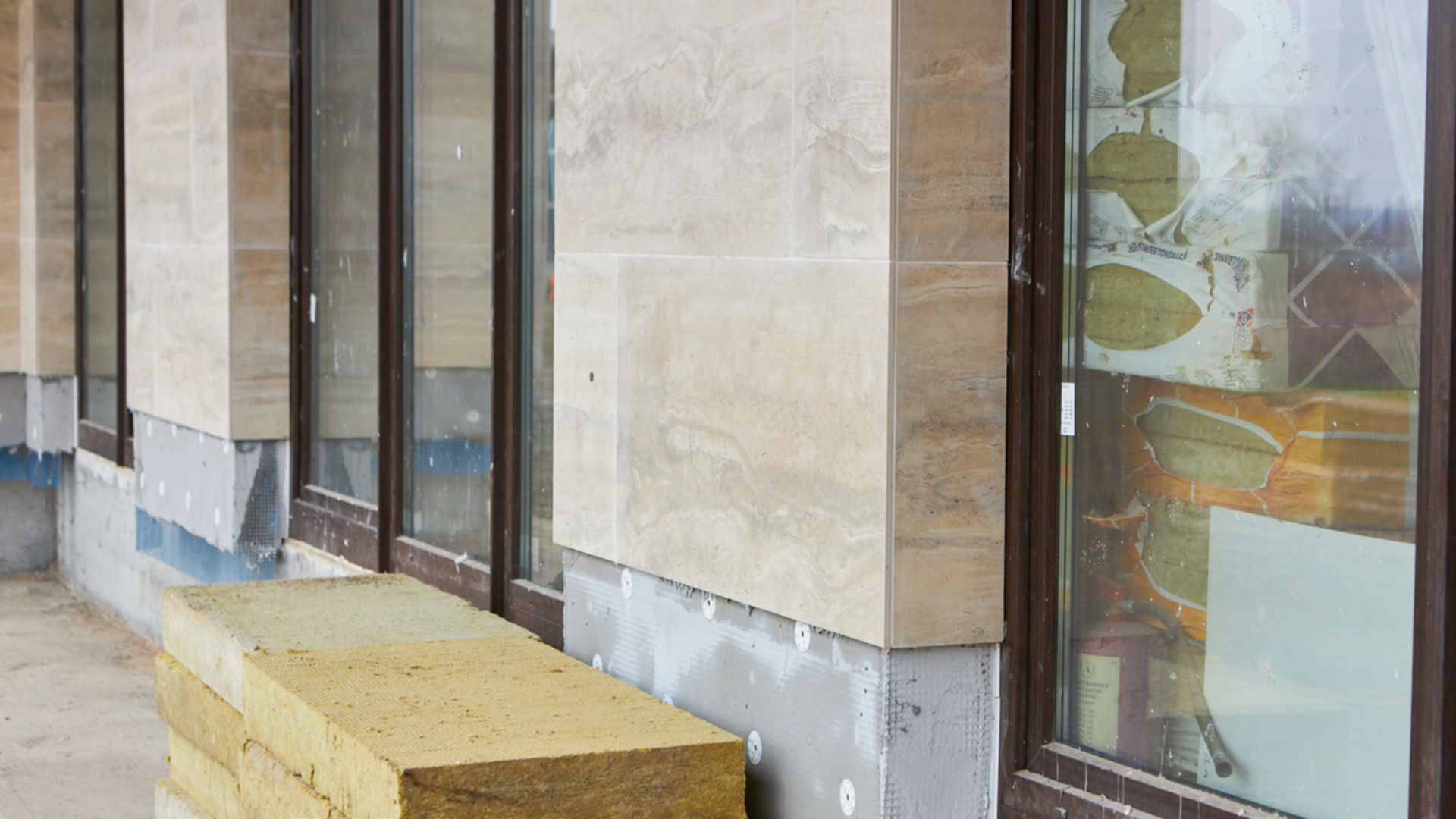

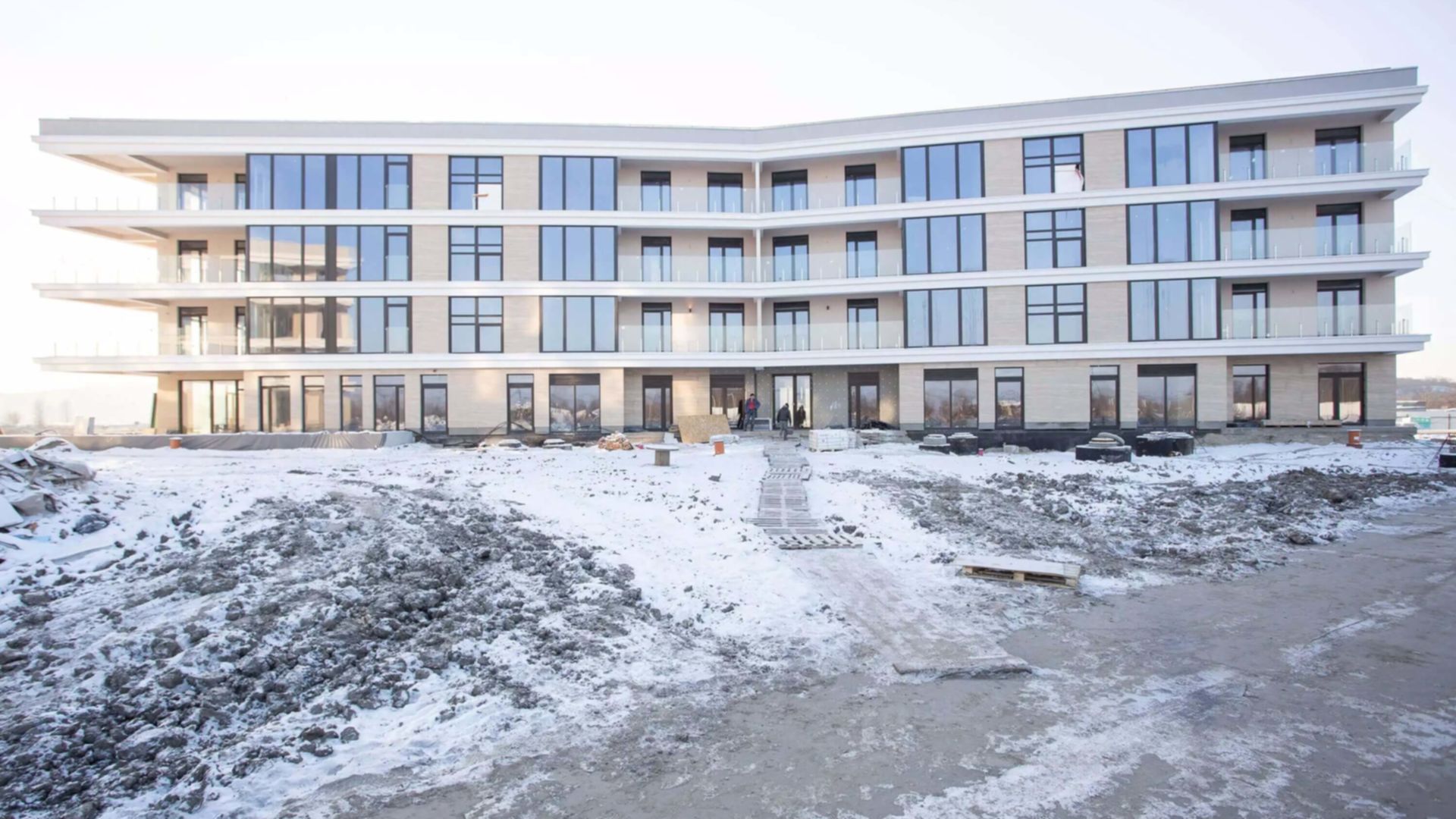

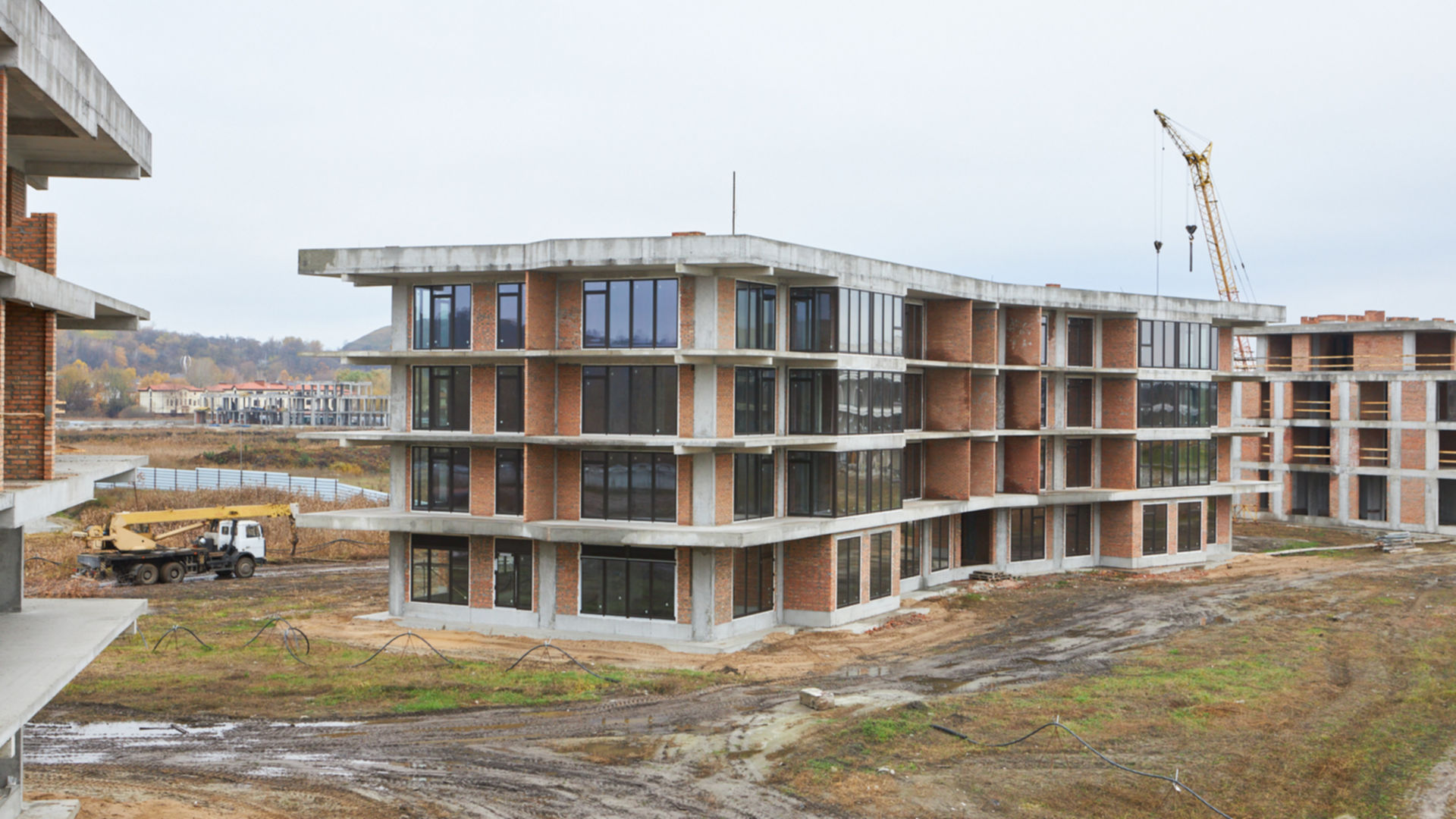

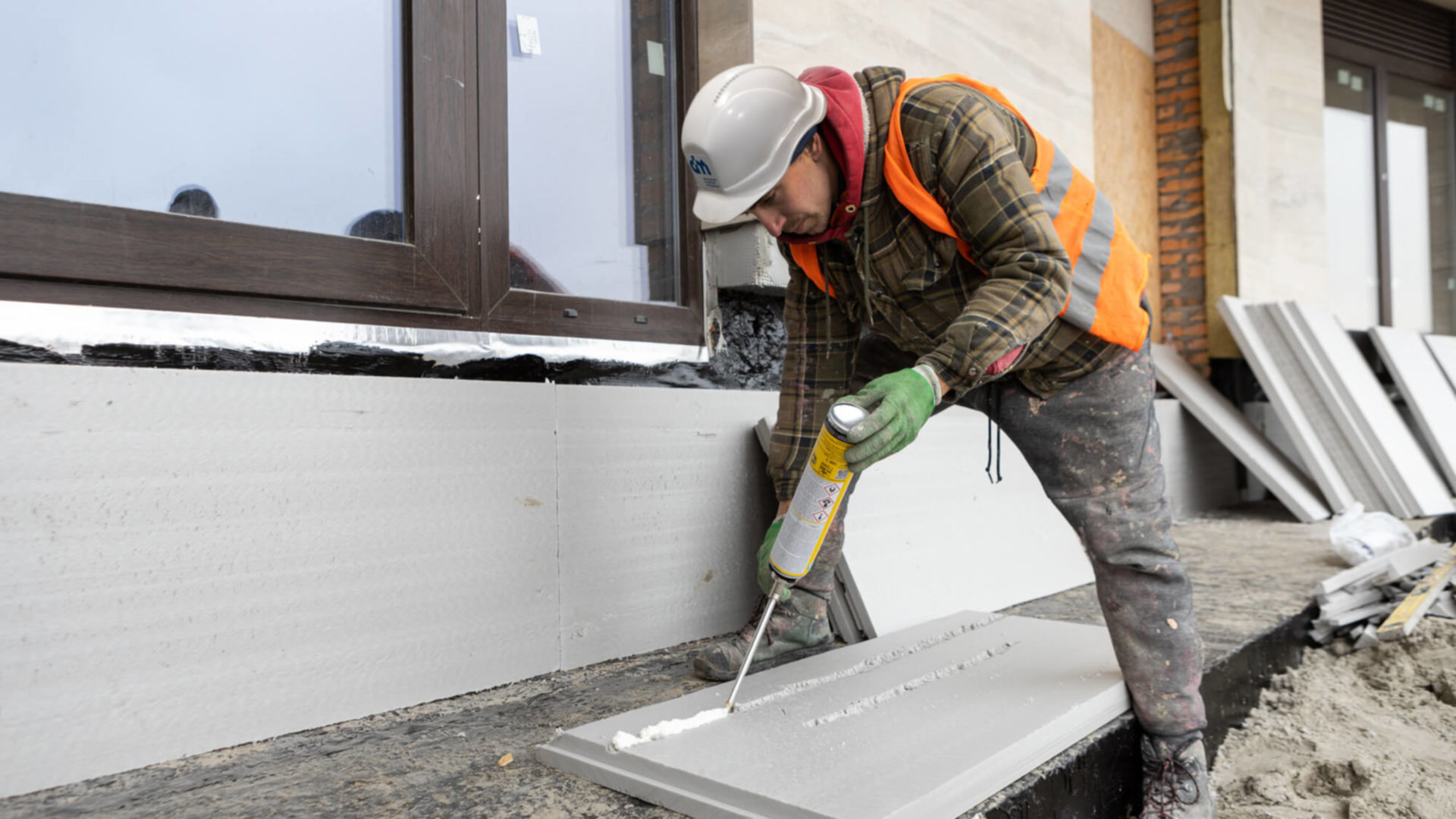

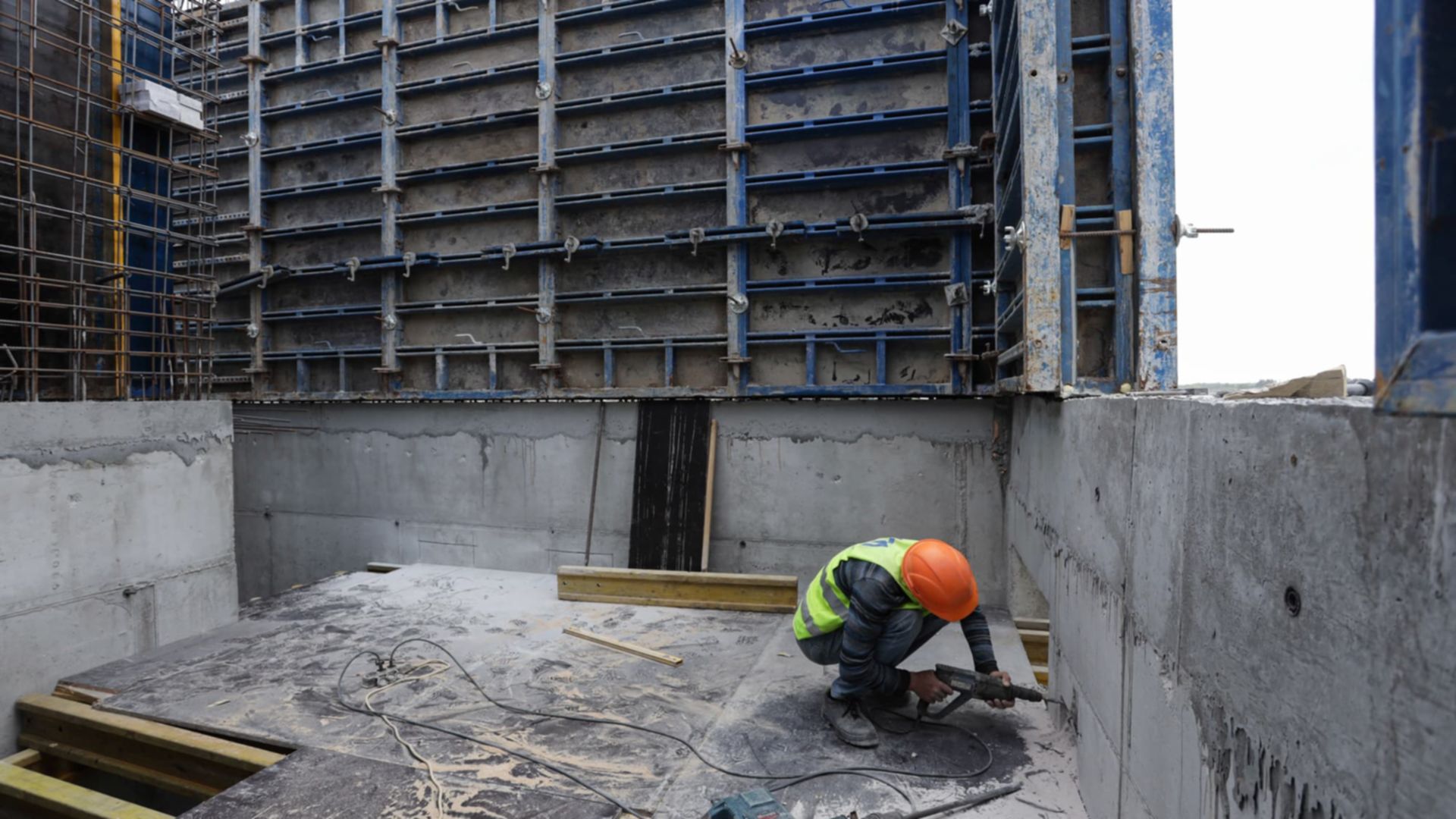

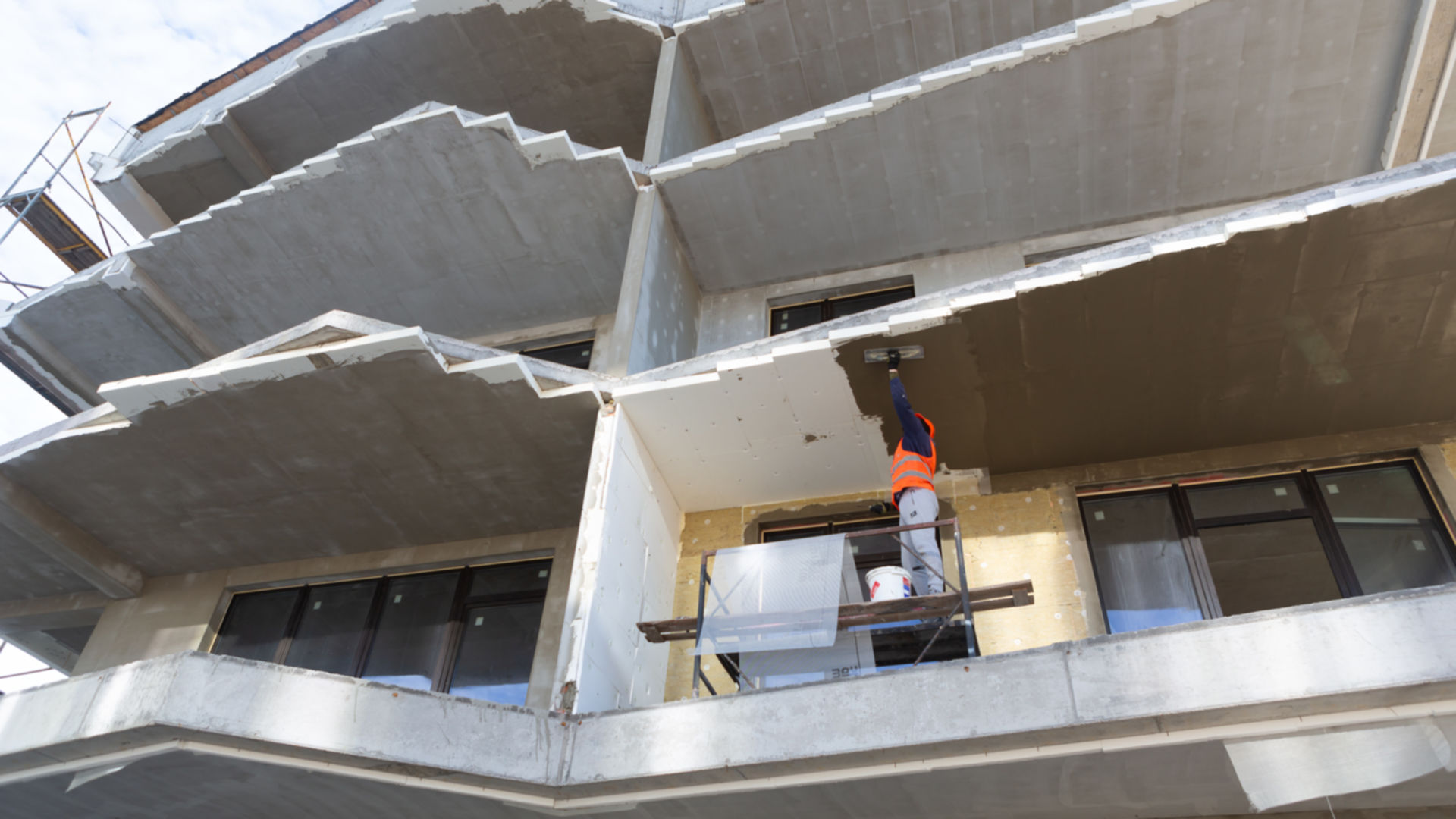

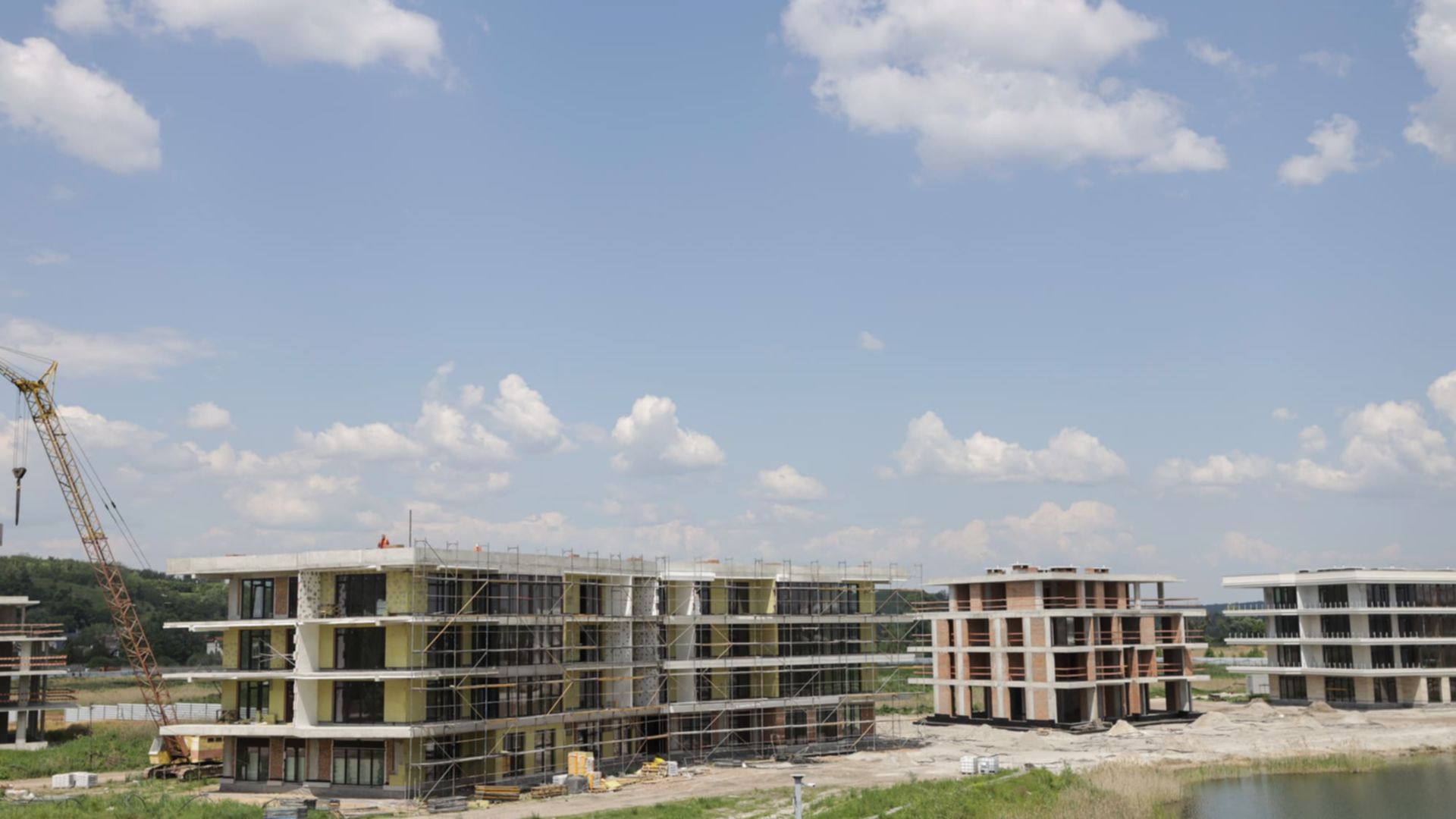

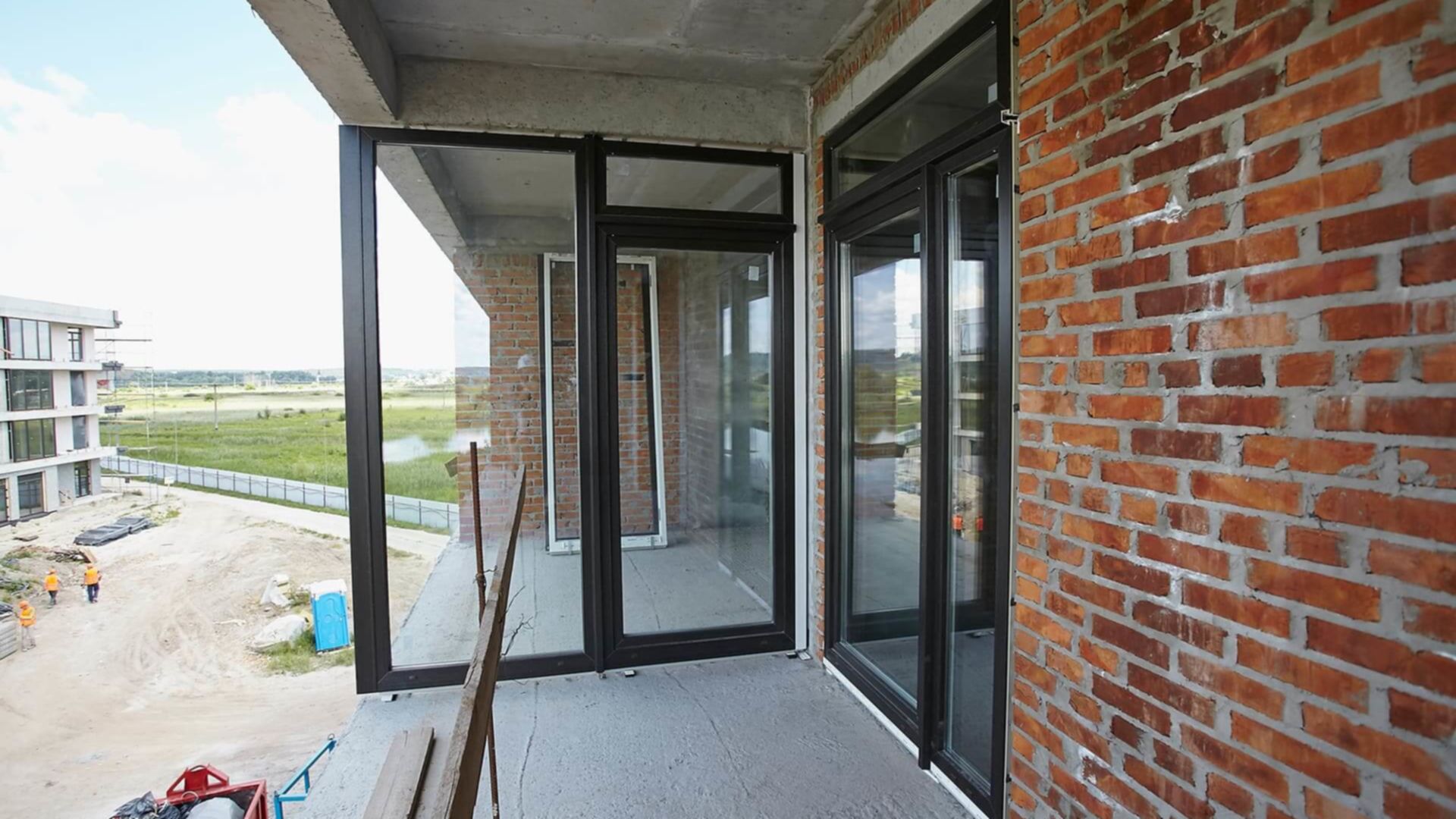

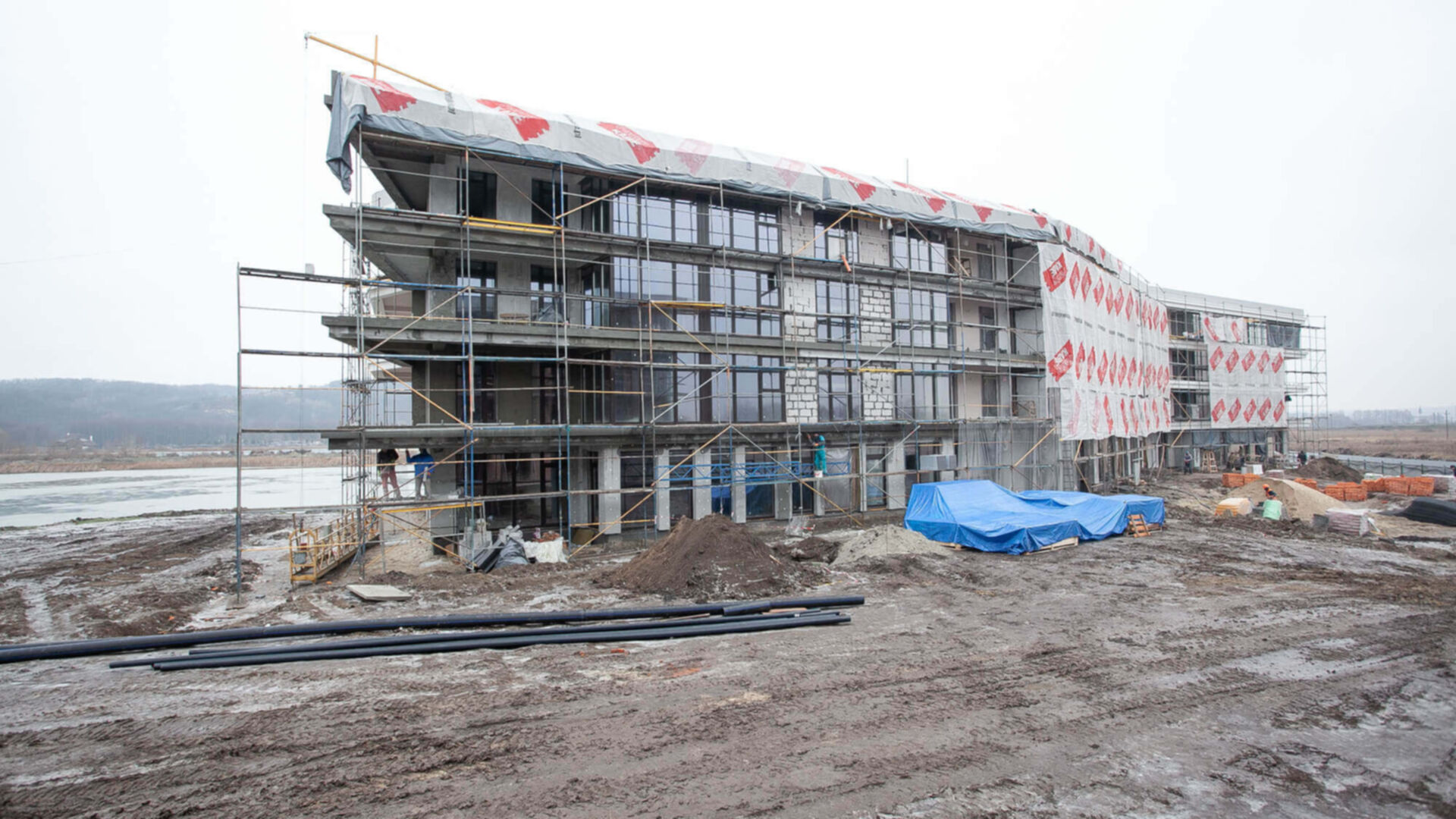

Фасадні роботи
Дата здачі 2 кв. 2024
Пройдено 8 етапів з 10
Станом на березень 2024
перевірено інспектором DIM.RIA
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на грудень 2023
Станом на листопад 2023
Станом на жовтень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на січень 2022
Станом на вересень 2021
Станом на серпень 2021

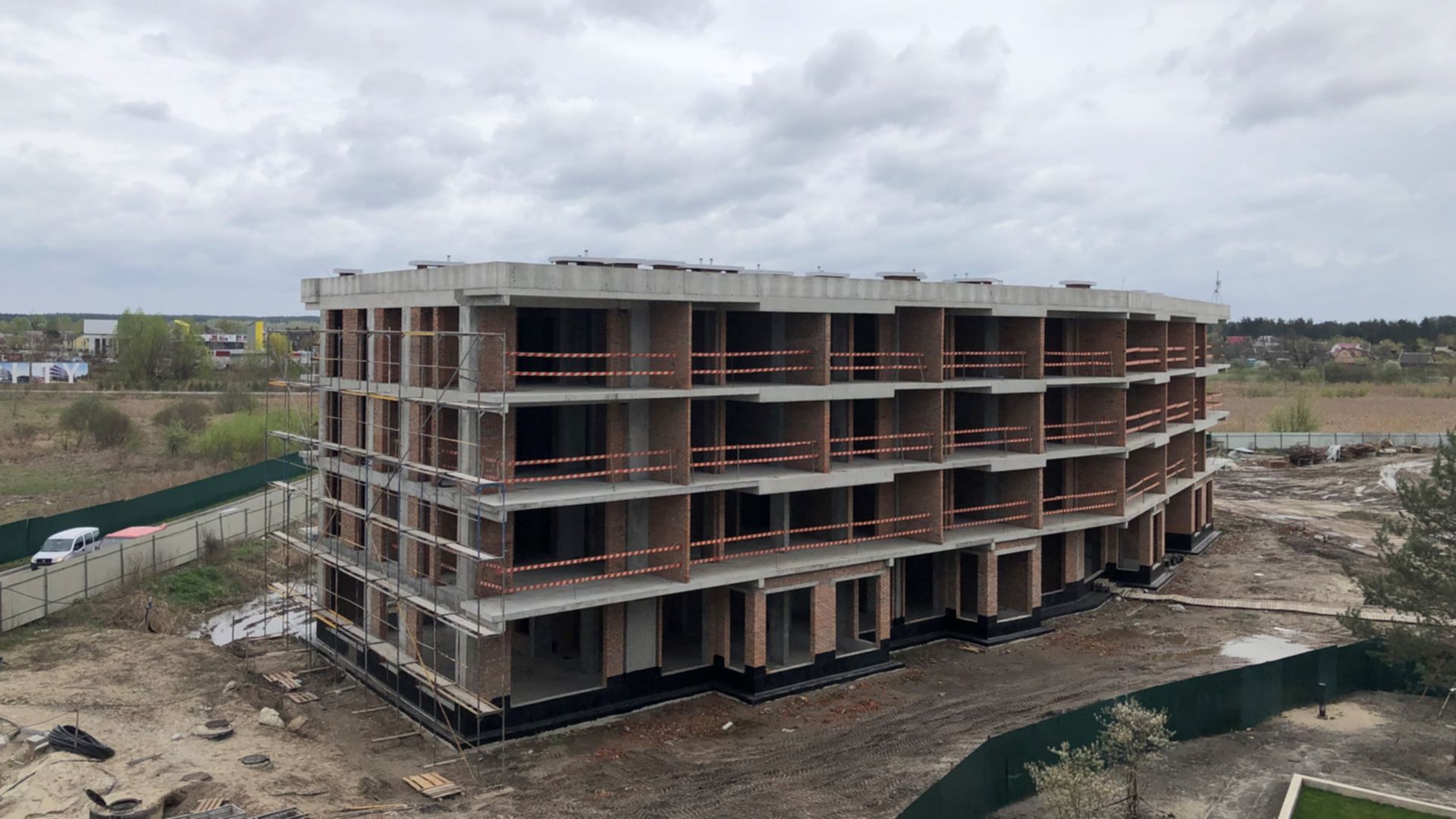

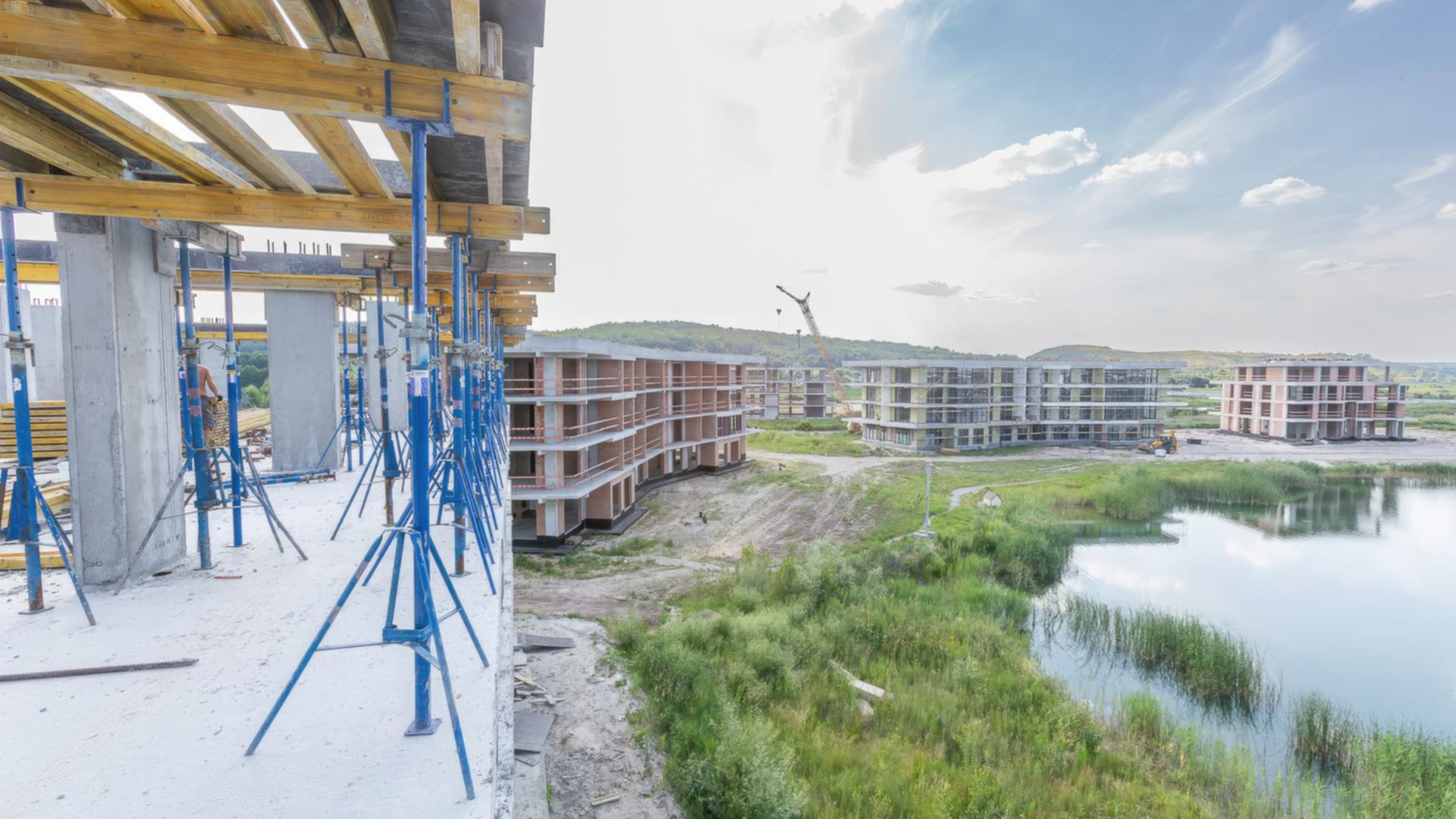

Будинок 2.5

Технологія монолітно - каркасна
Перейти до планувань

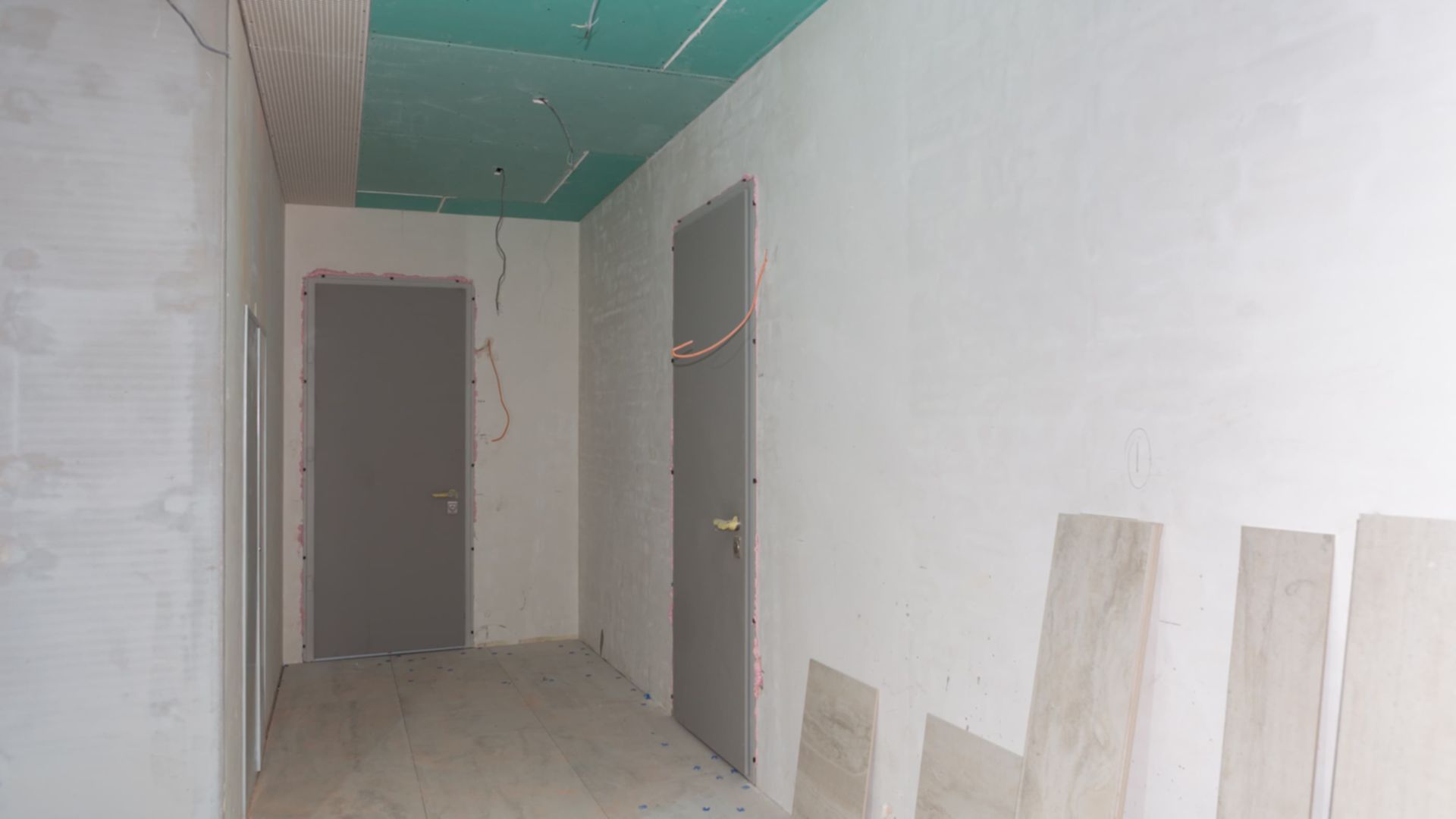

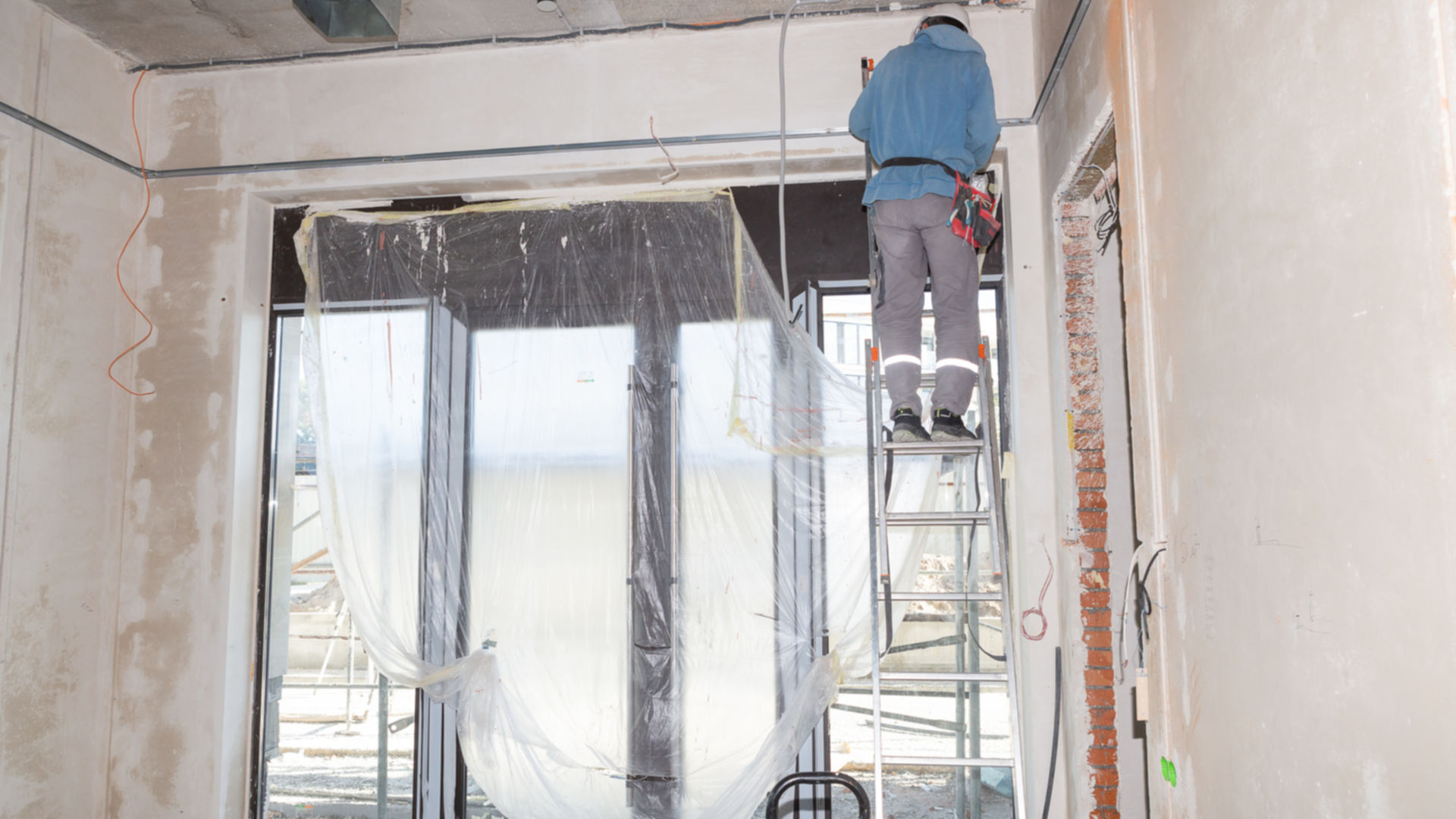

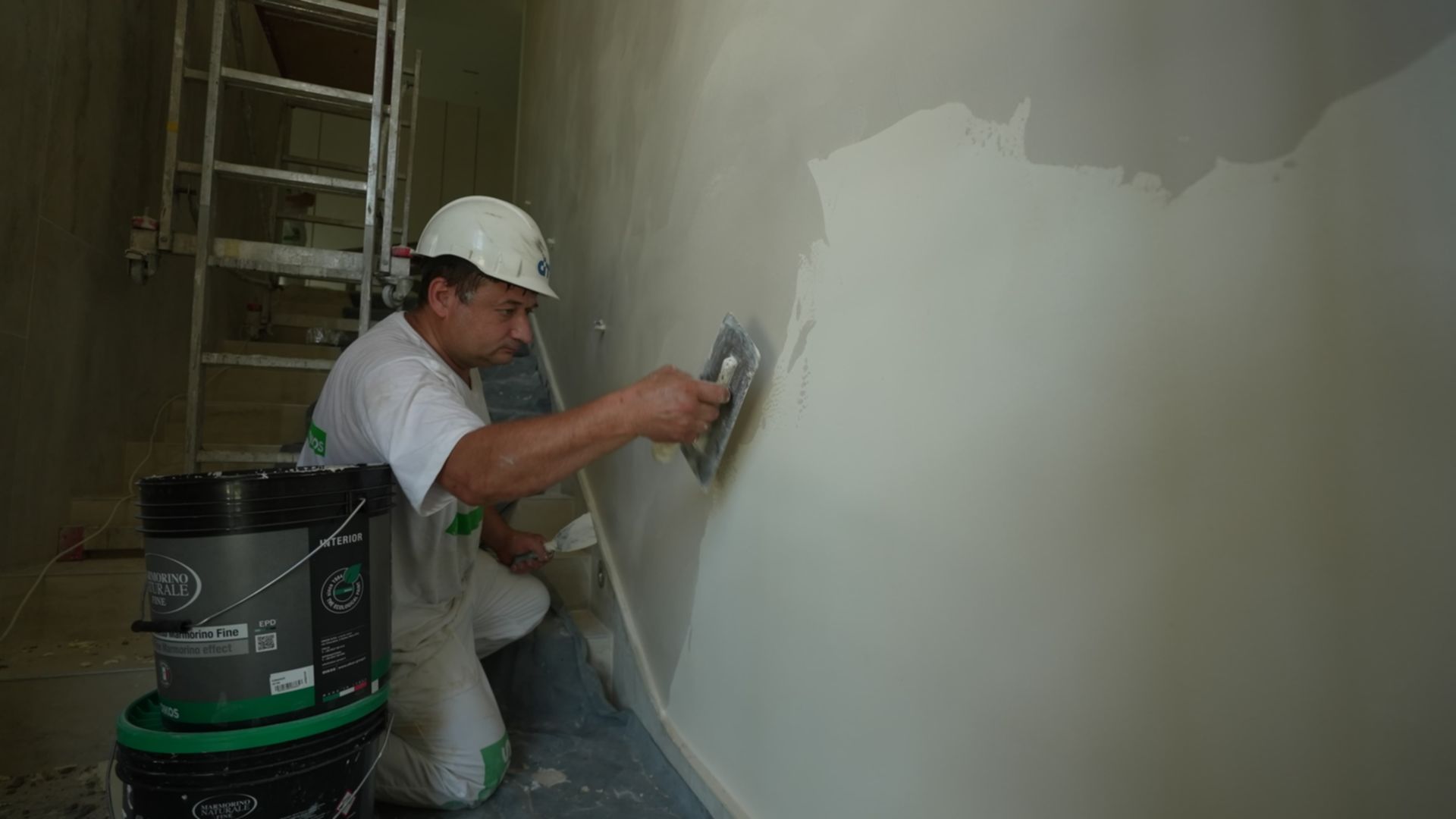

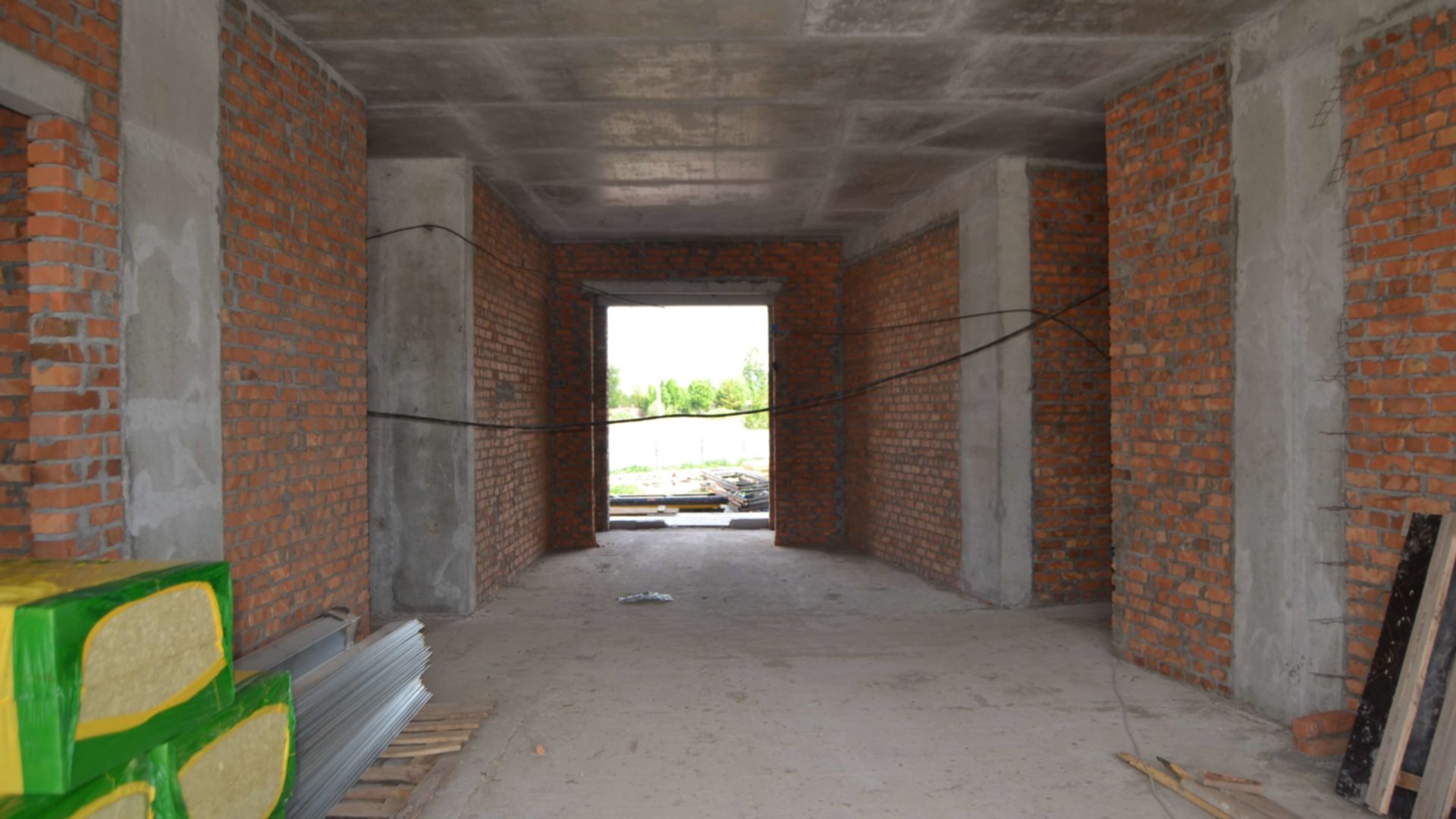

Внутрішні роботи
Дата здачі 2 кв. 2024

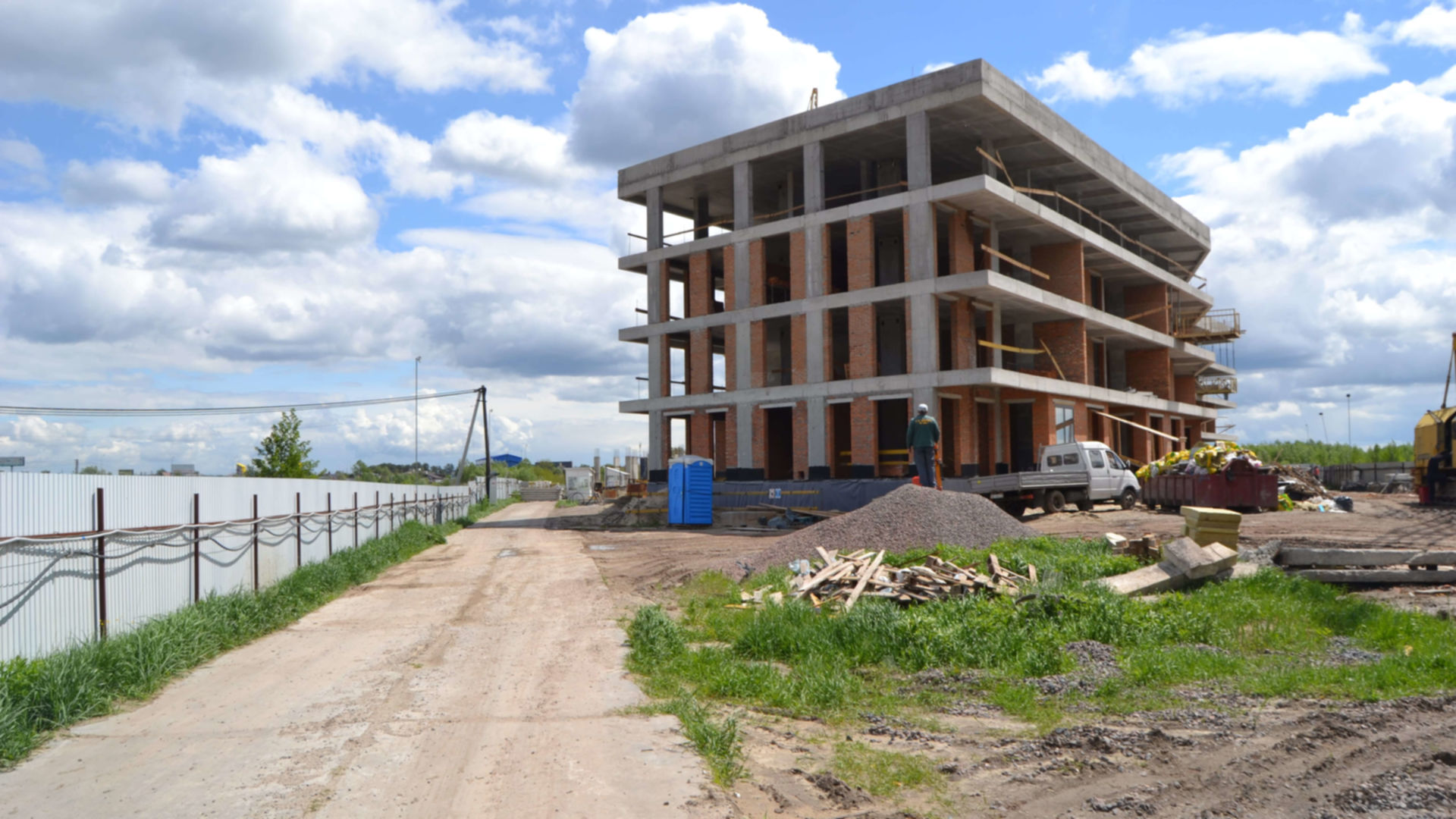

Пройдено 5 етапів з 10
Станом на березень 2024
перевірено інспектором DIM.RIA
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на листопад 2022
Станом на вересень 2022
Станом на січень 2022
Станом на вересень 2021

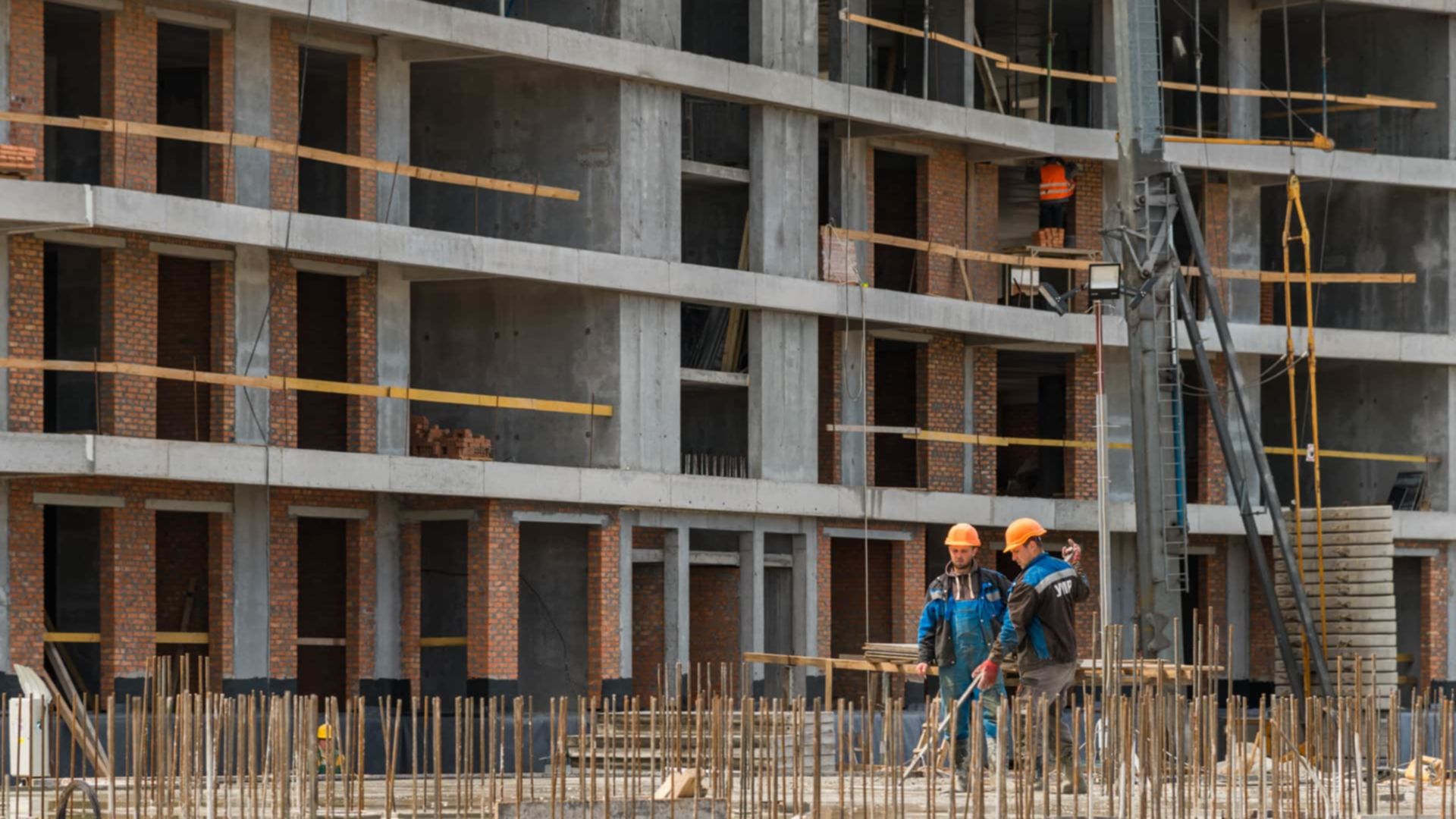

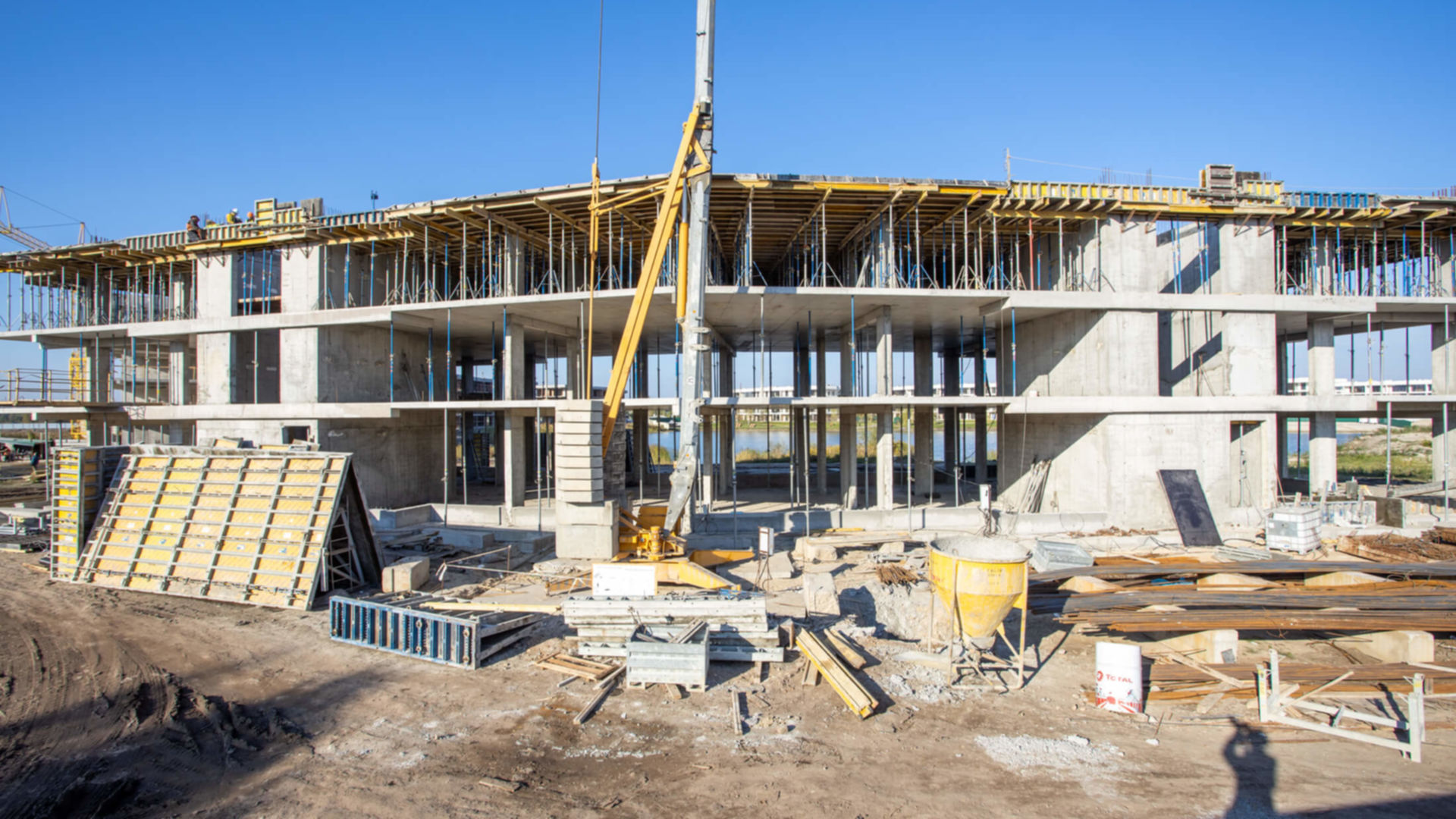

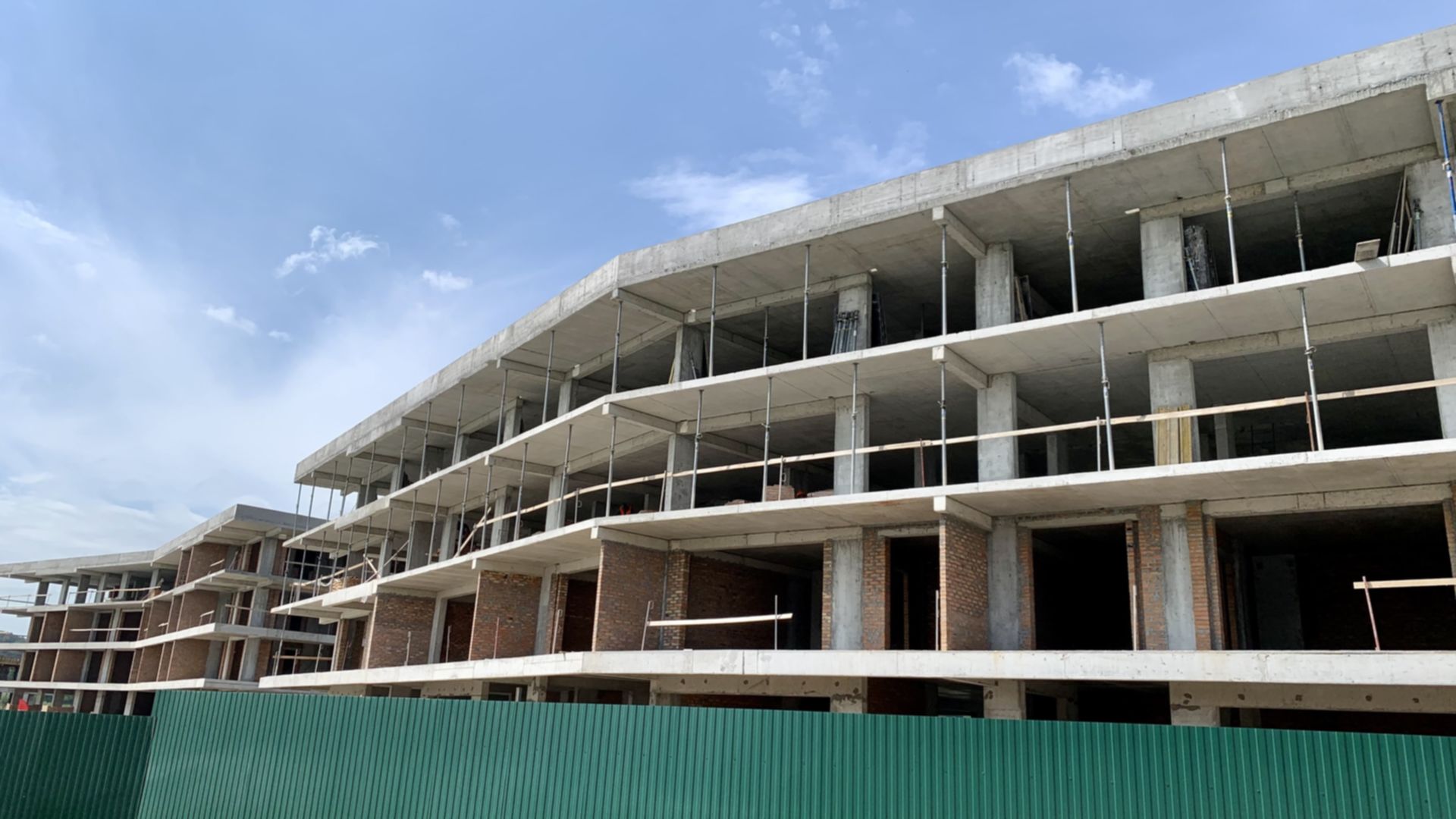

Будинок 2.6

Технологія монолітно - каркасна
Перейти до планувань

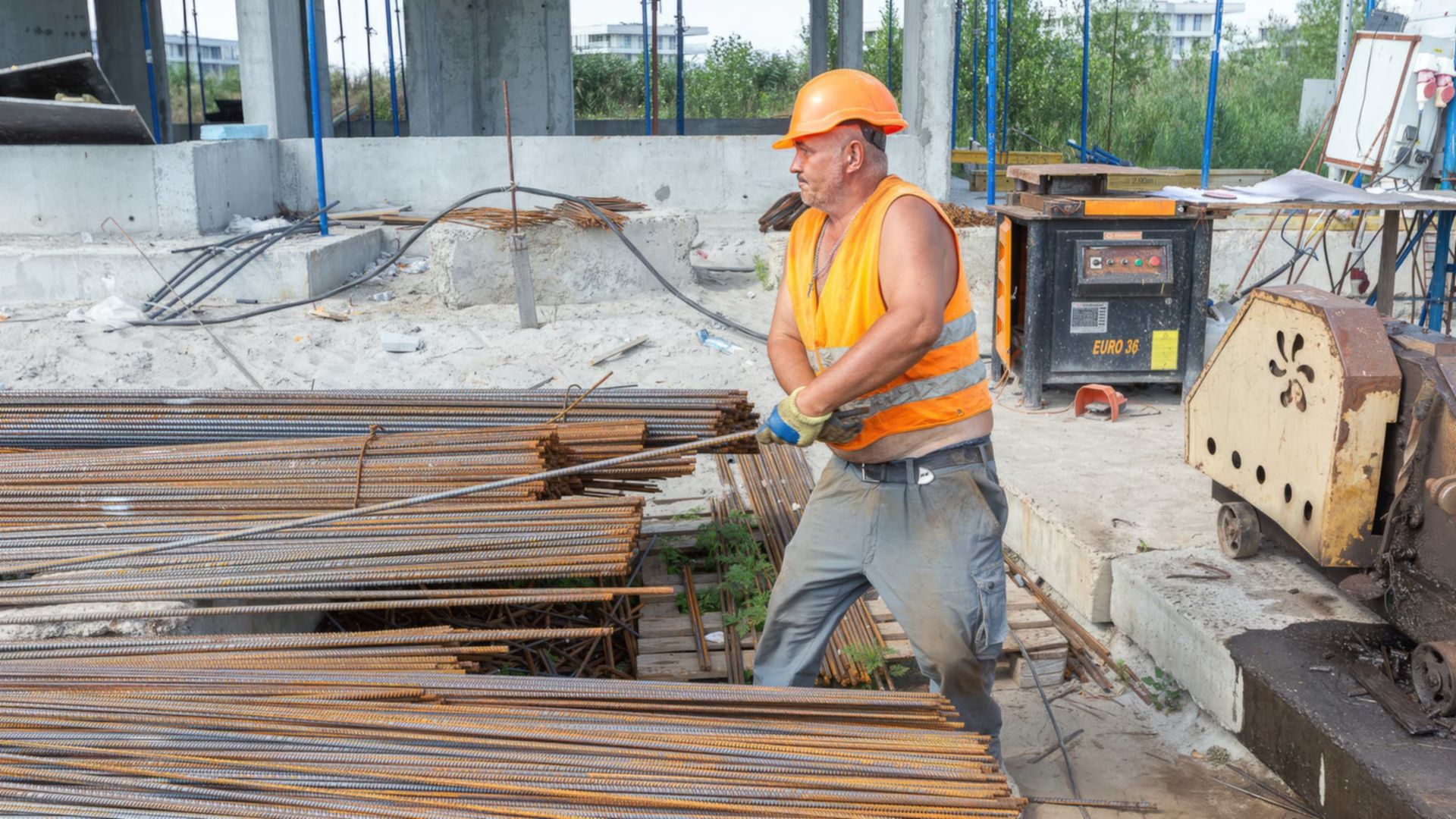

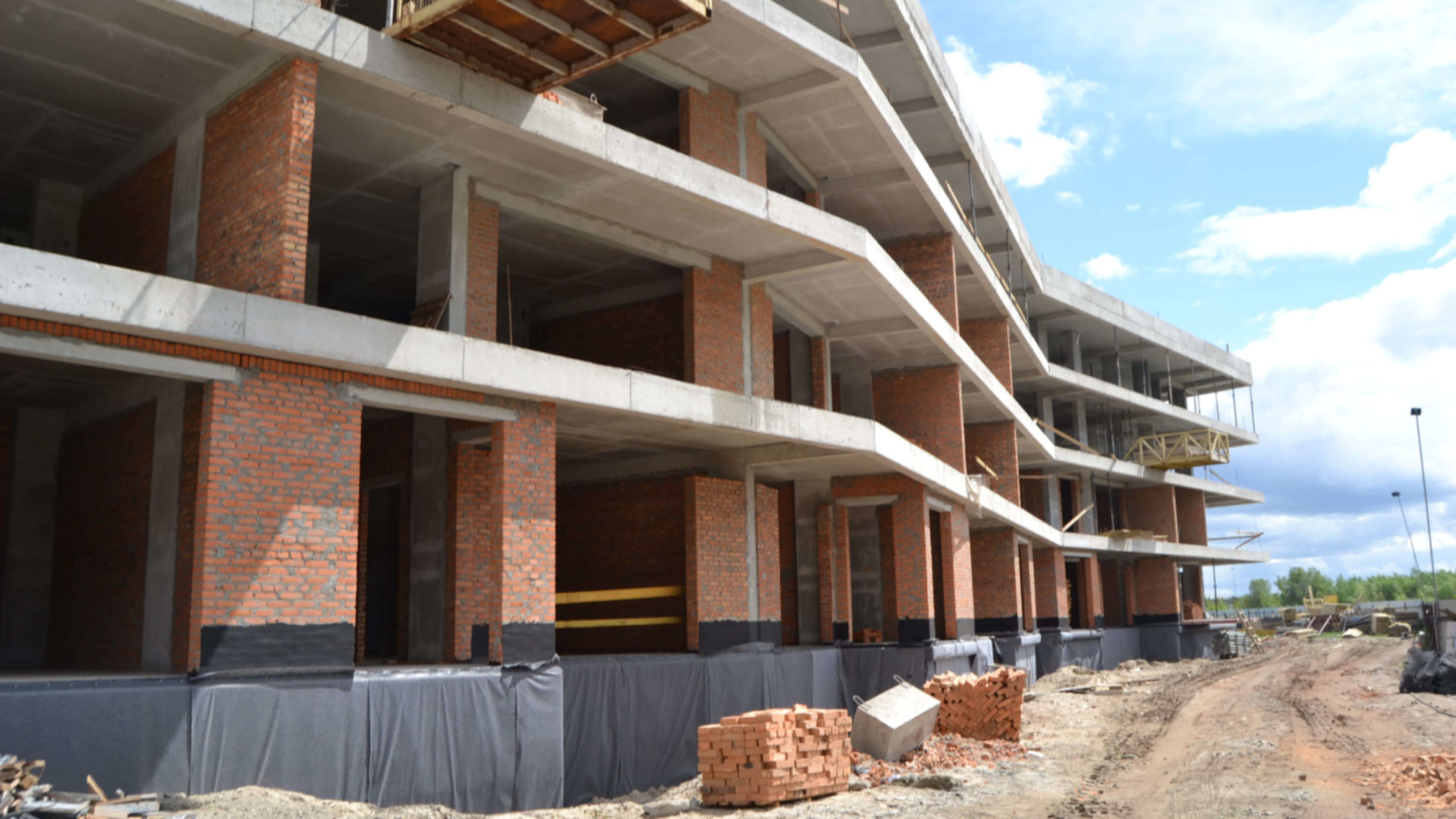

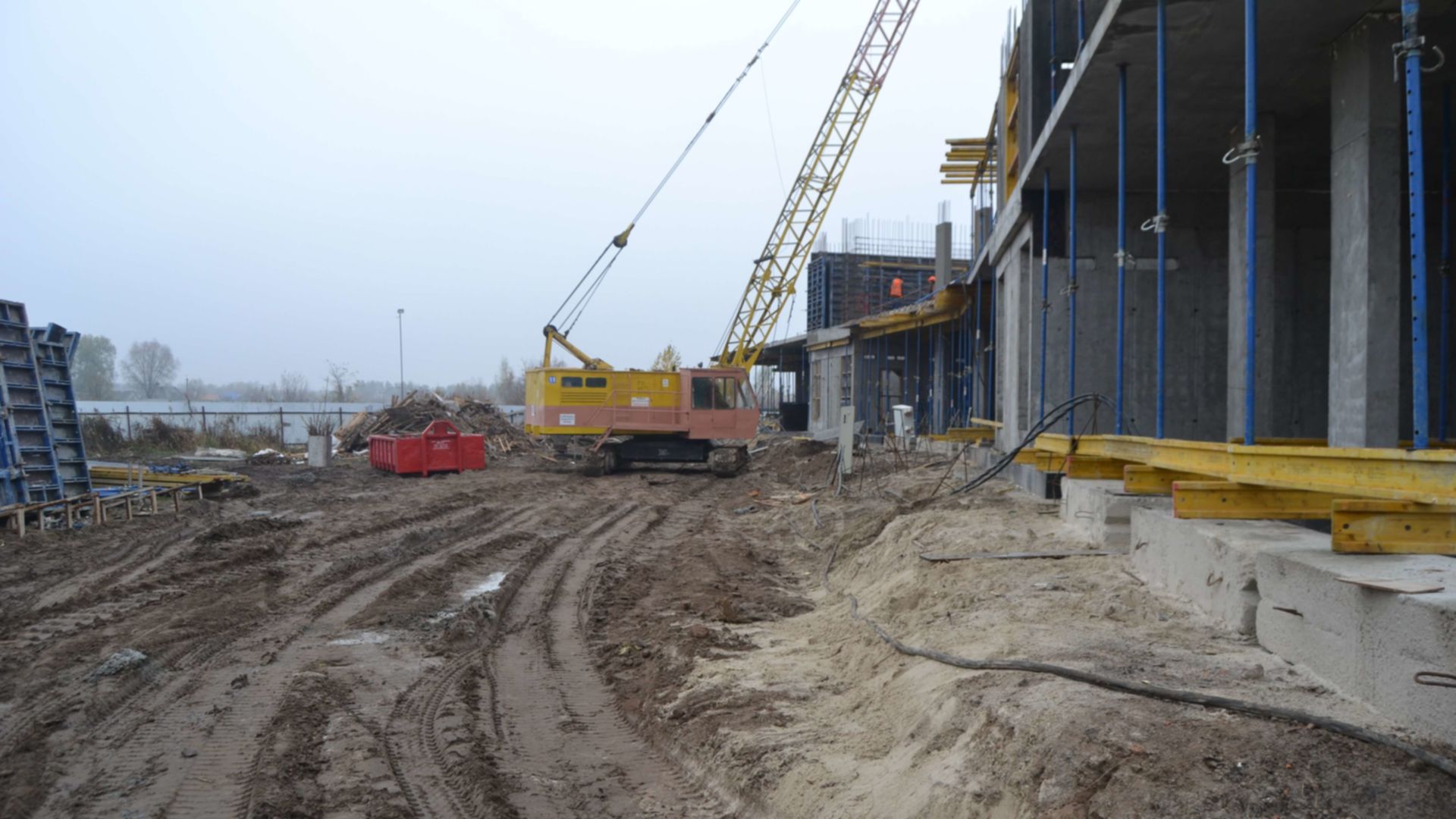

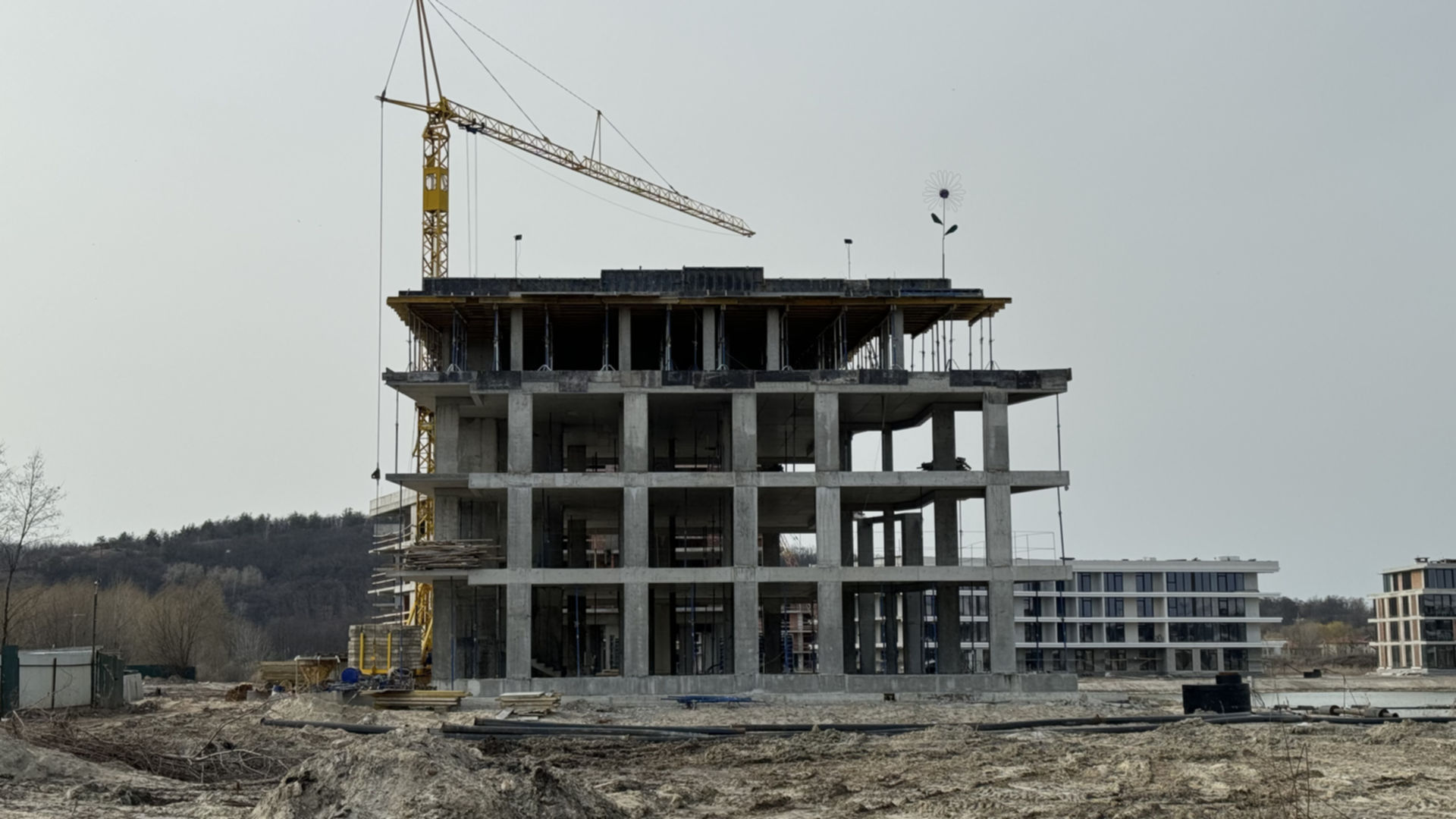

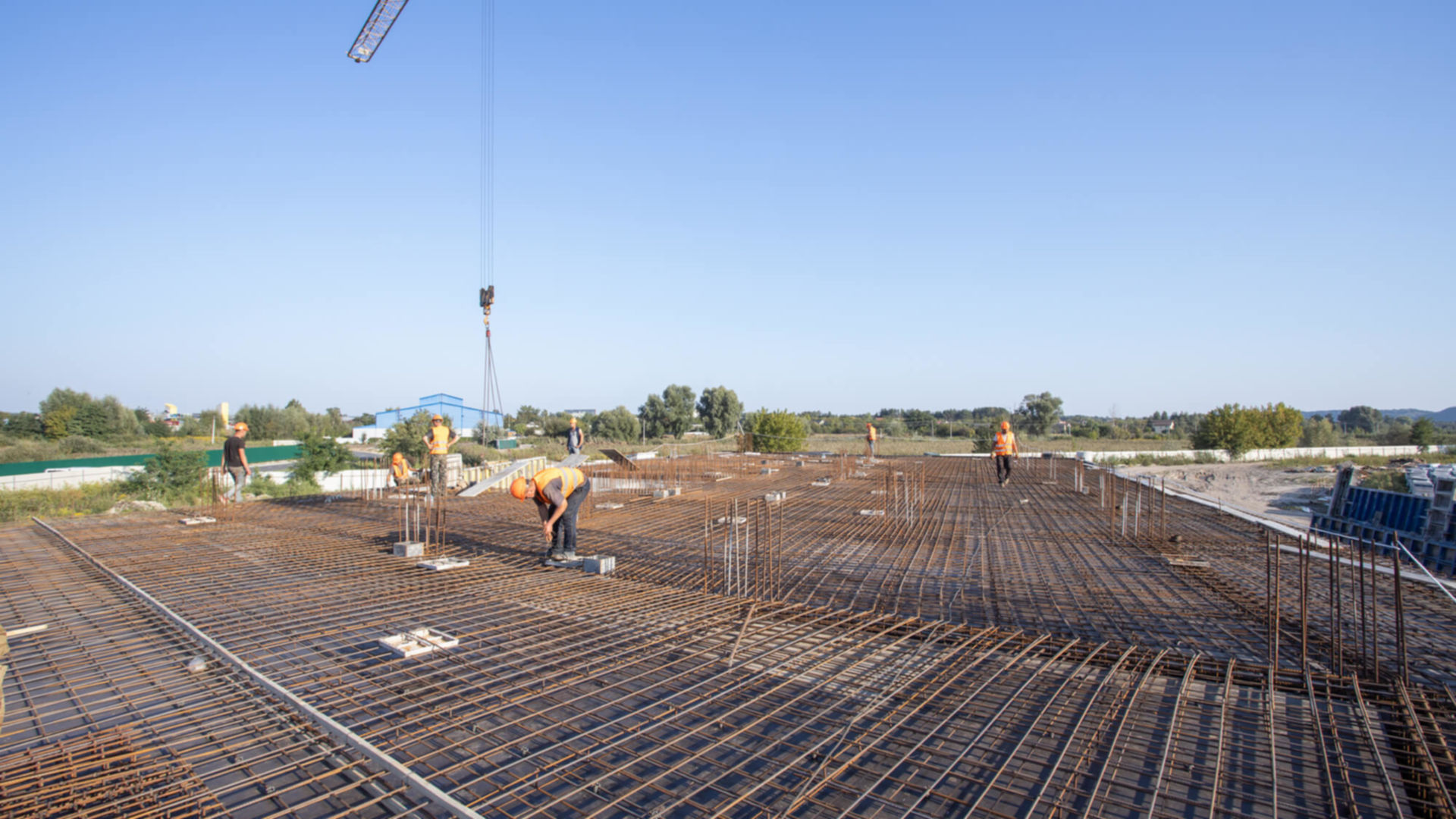

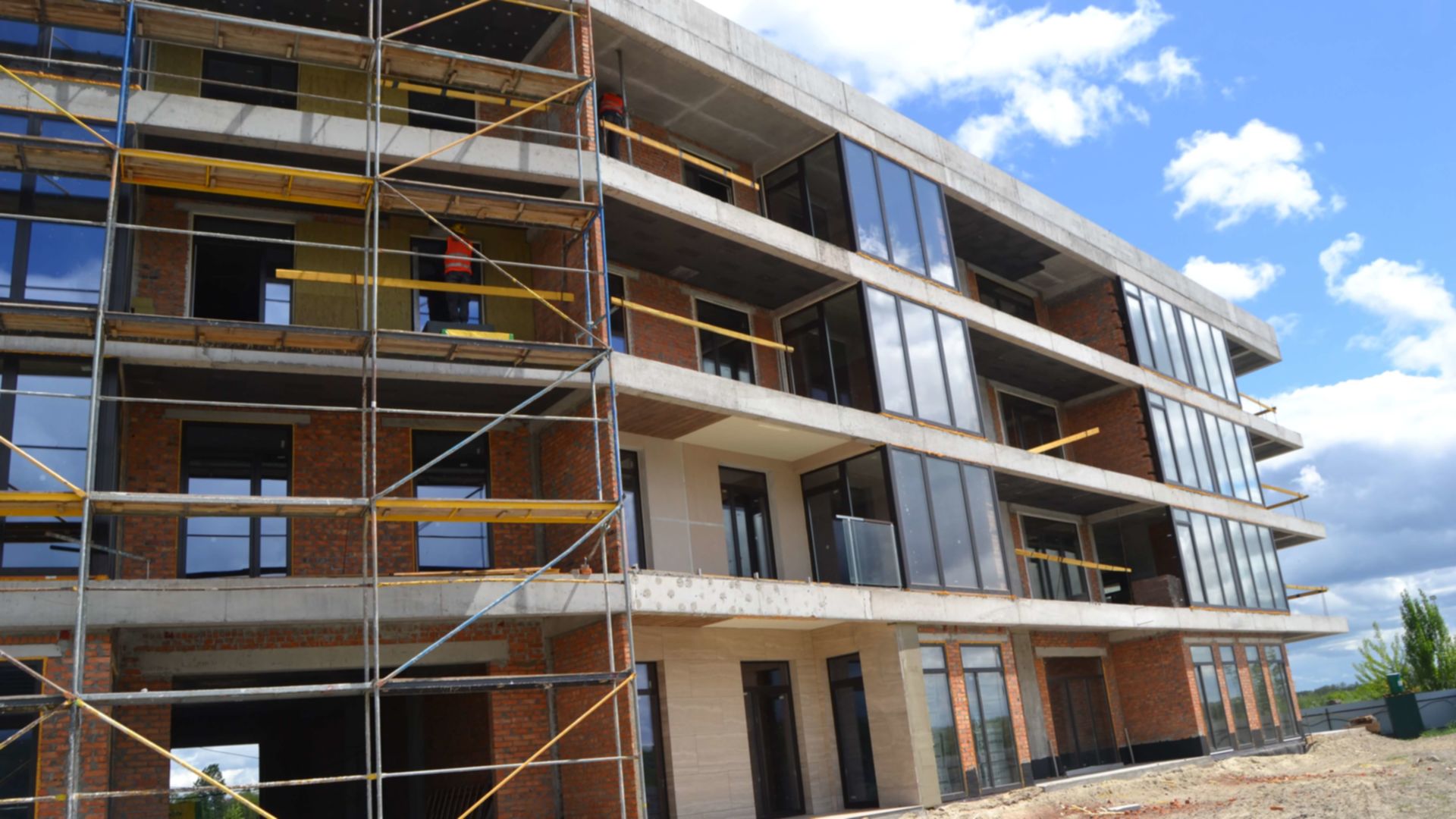

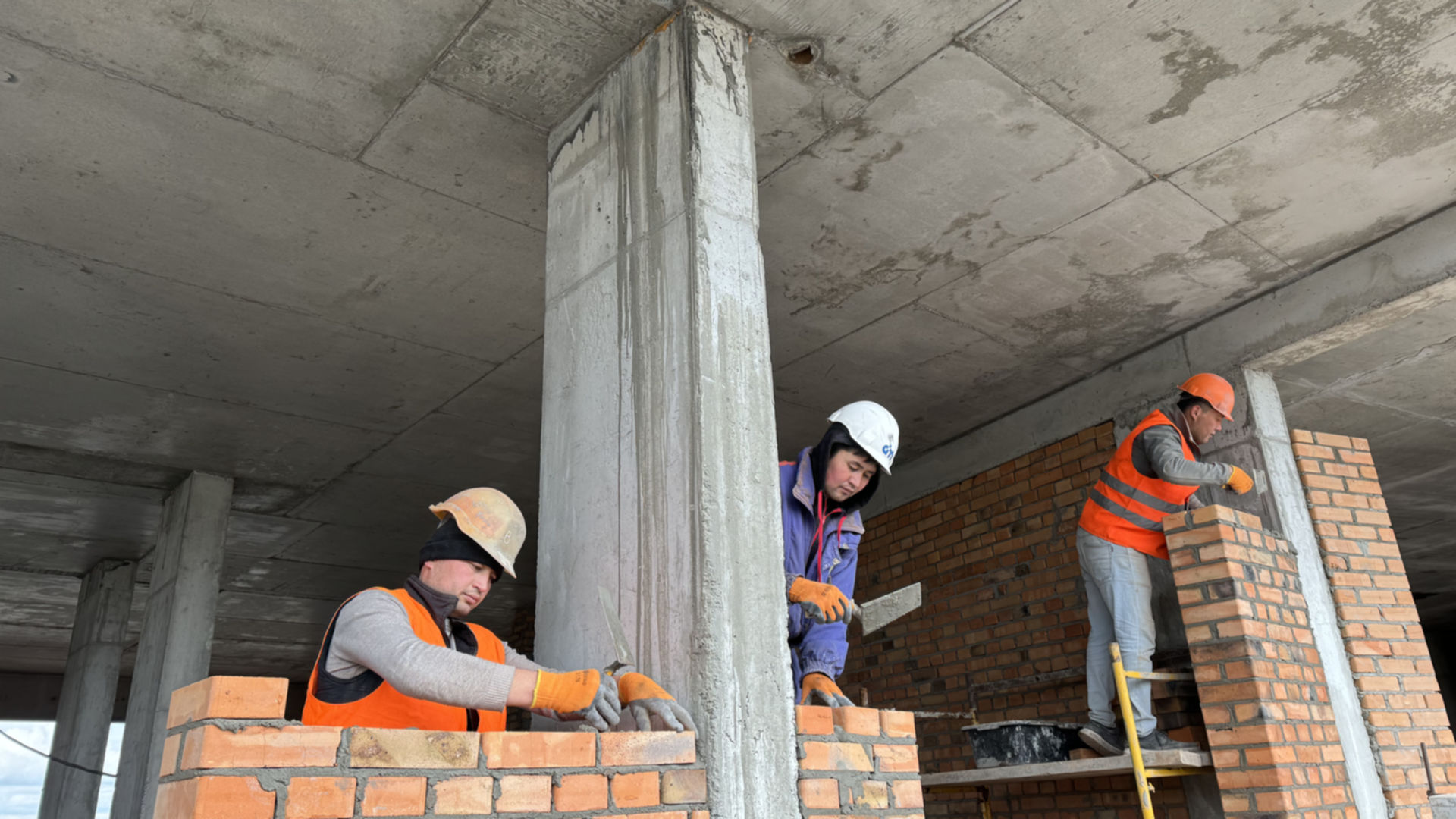

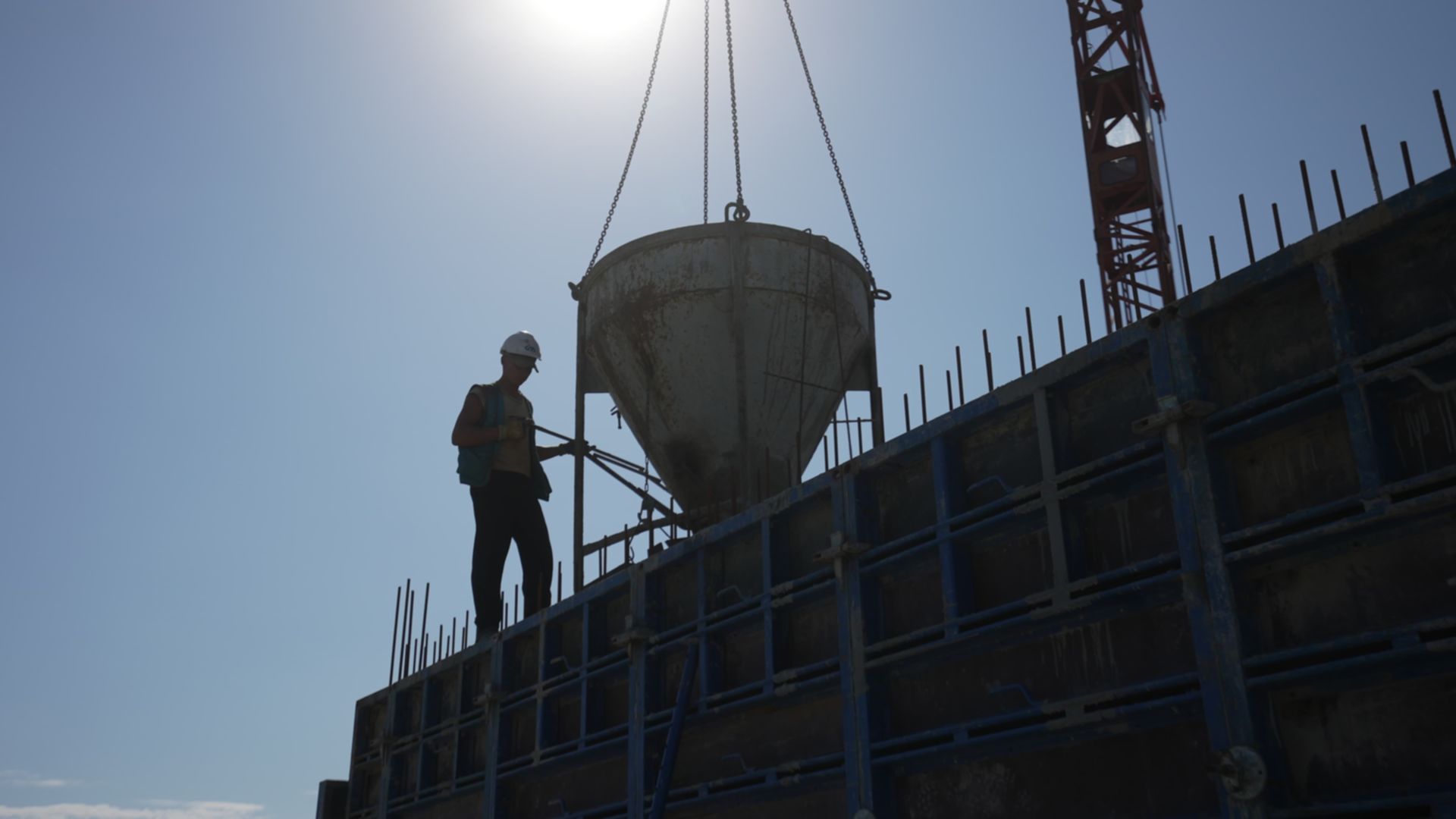

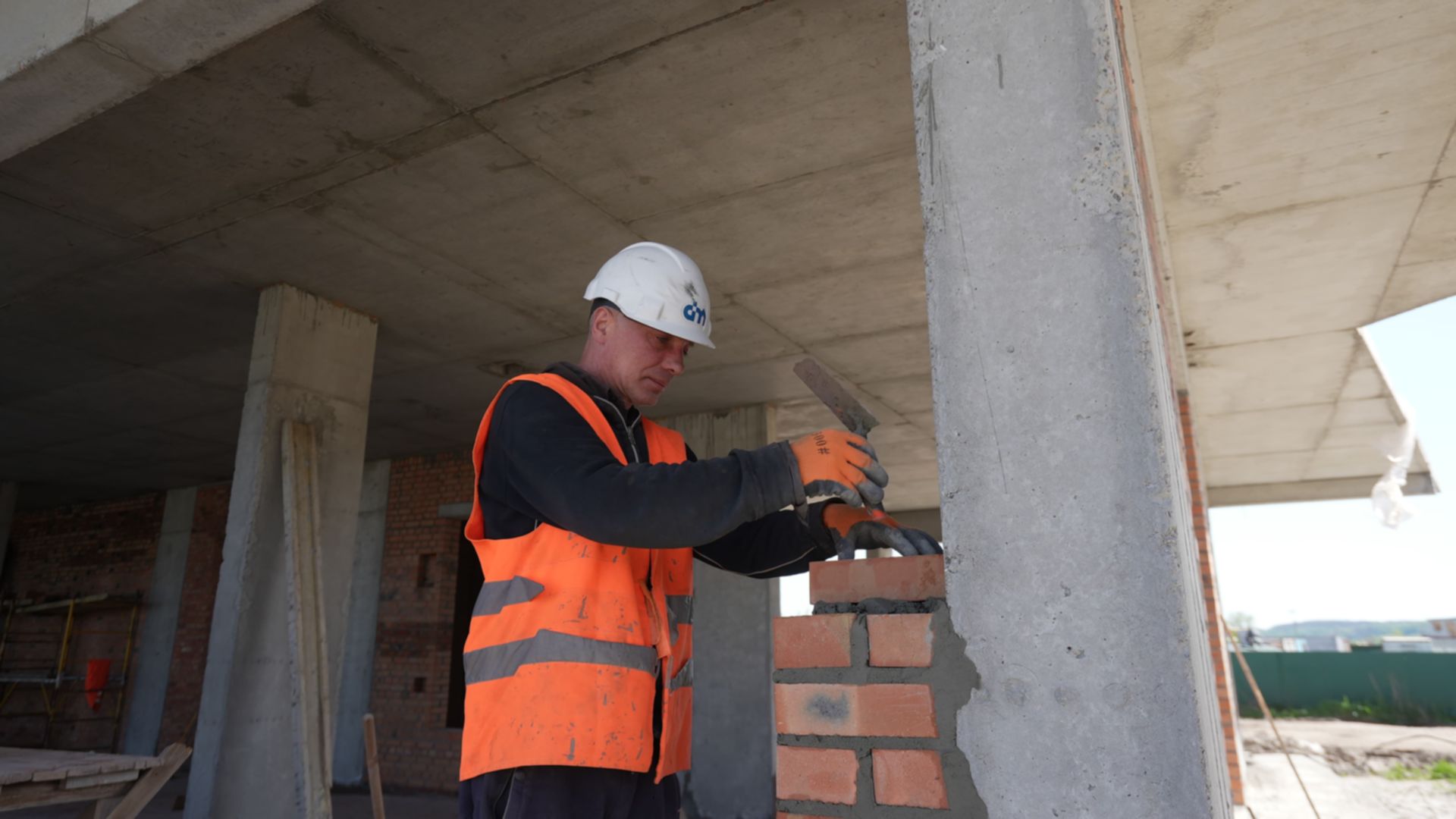

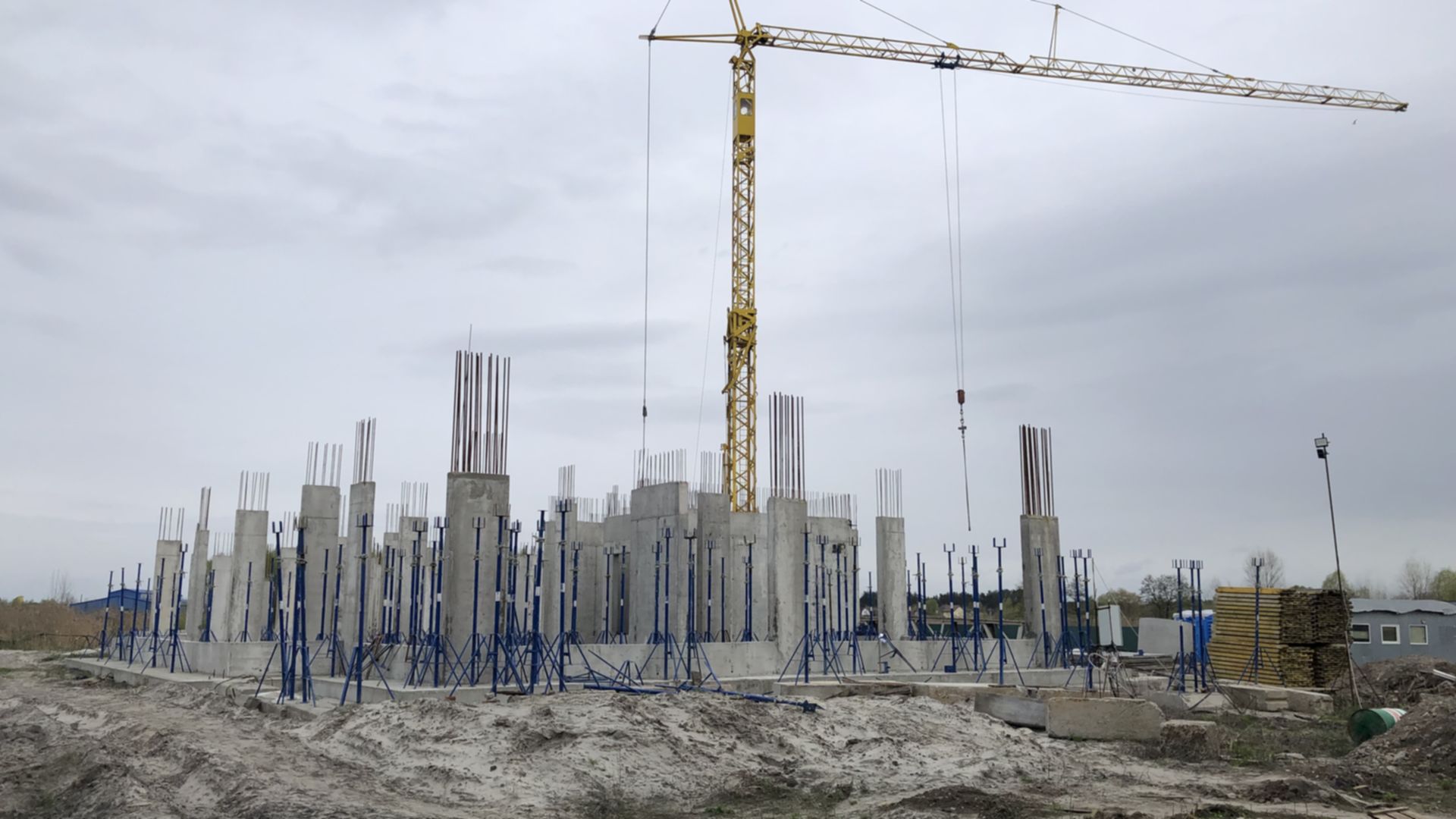

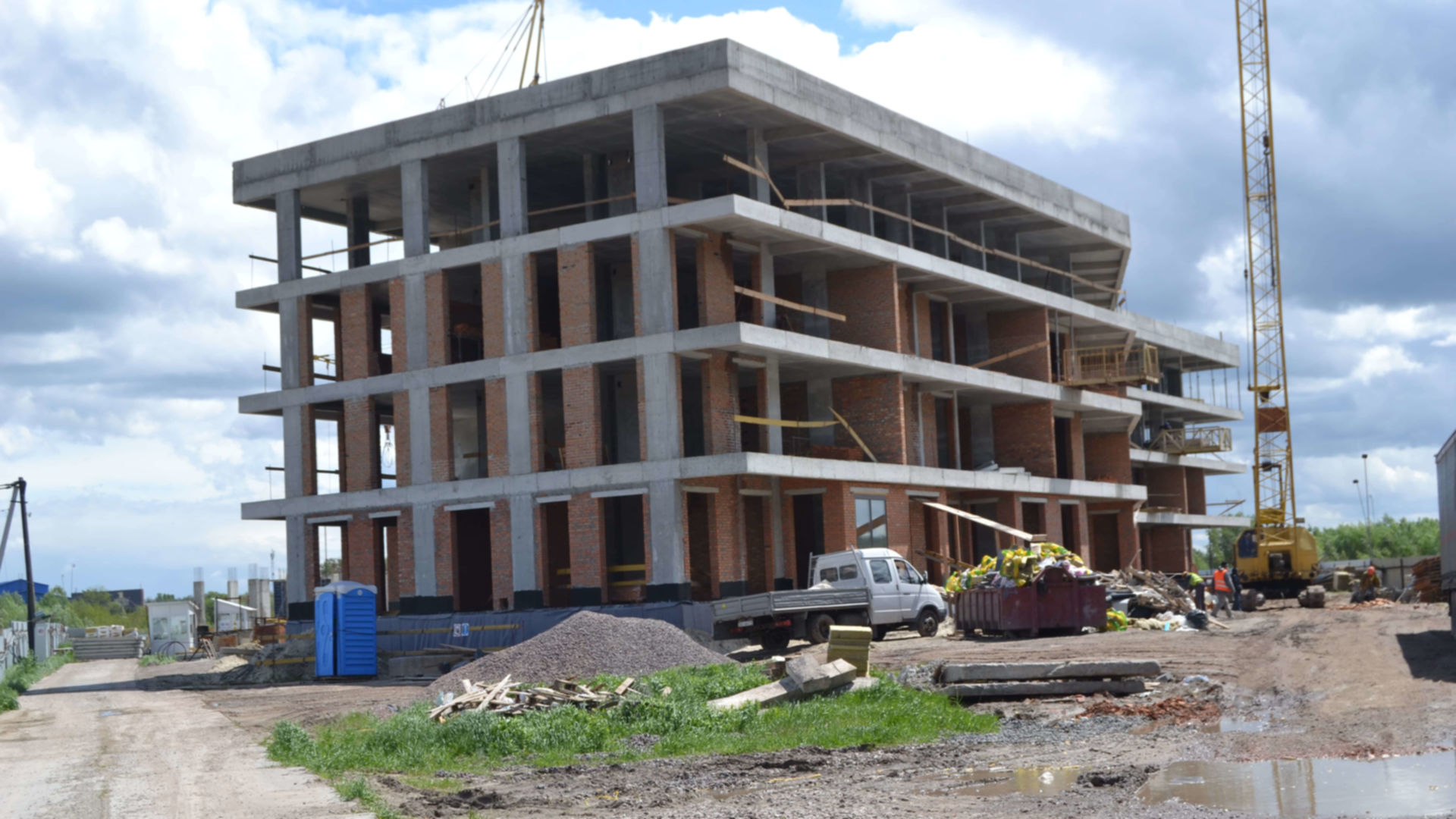

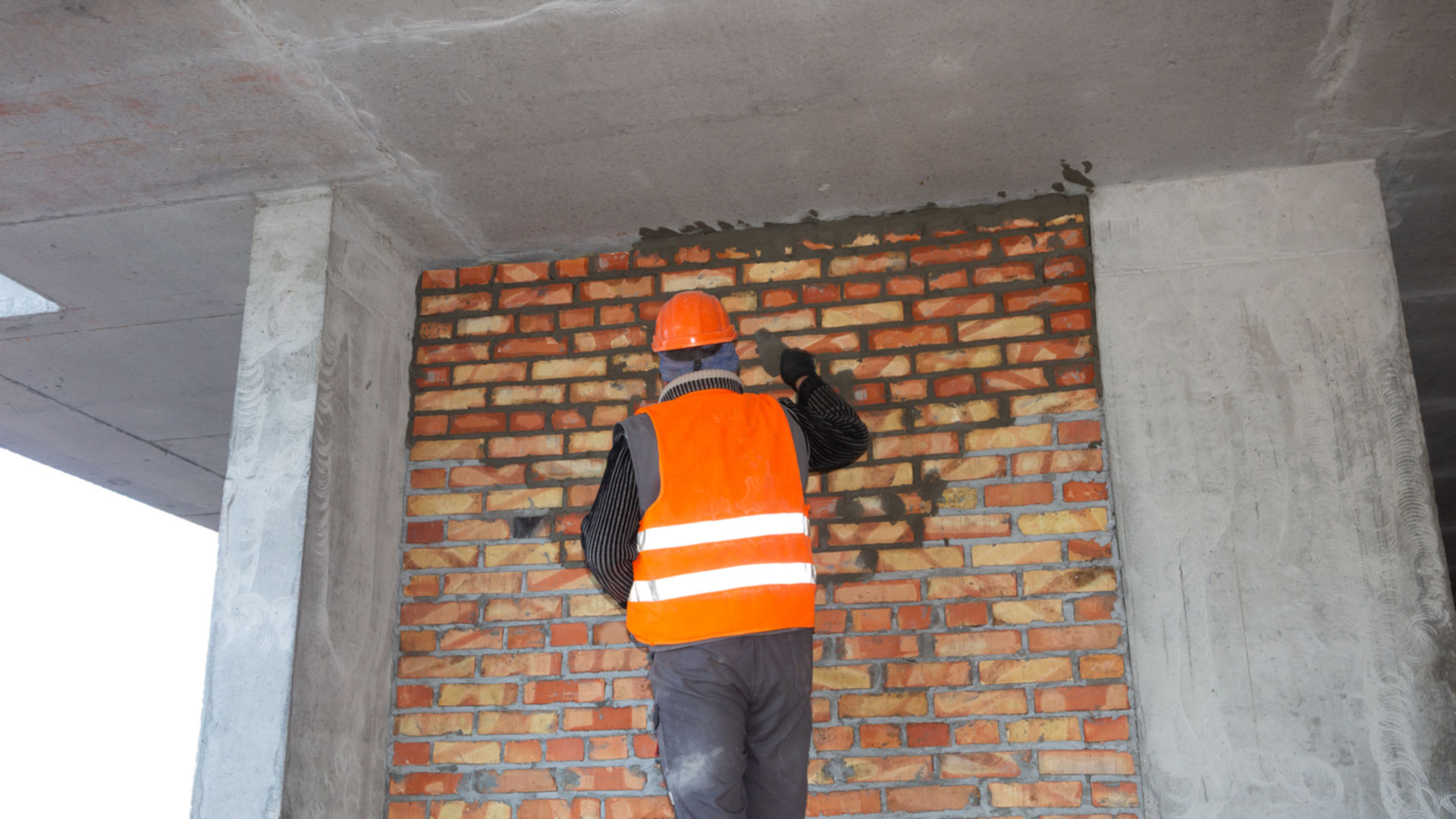

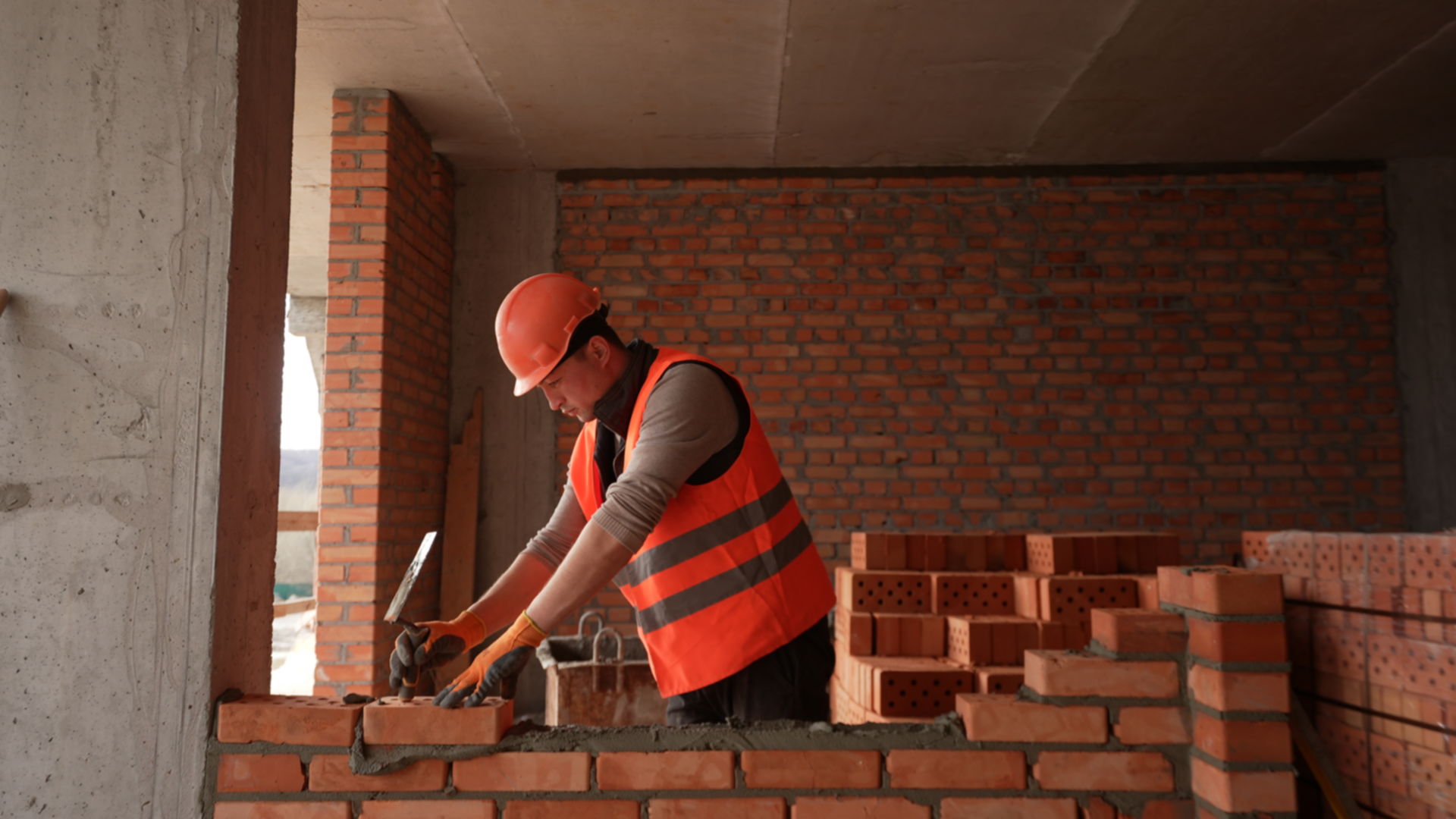

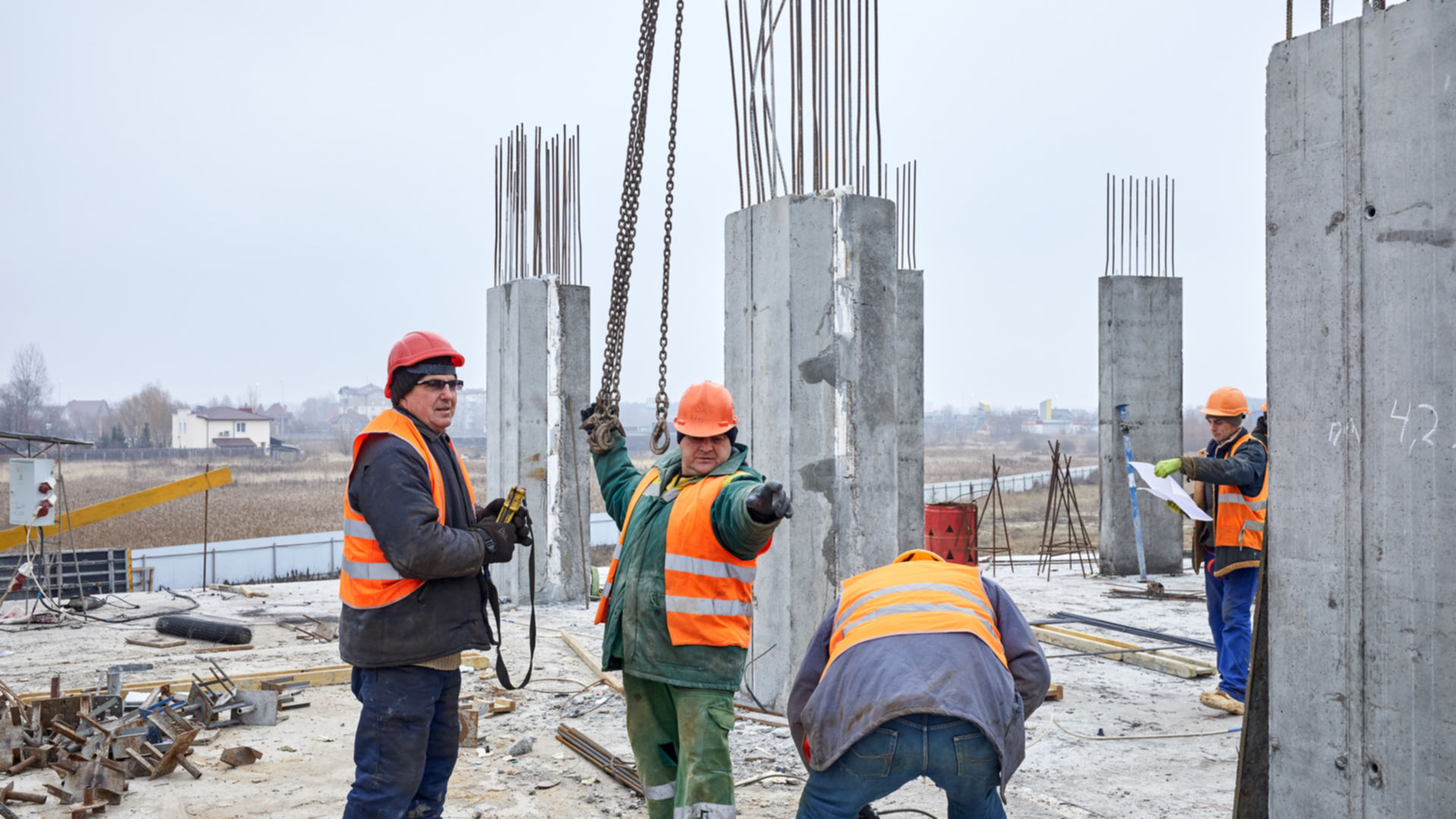

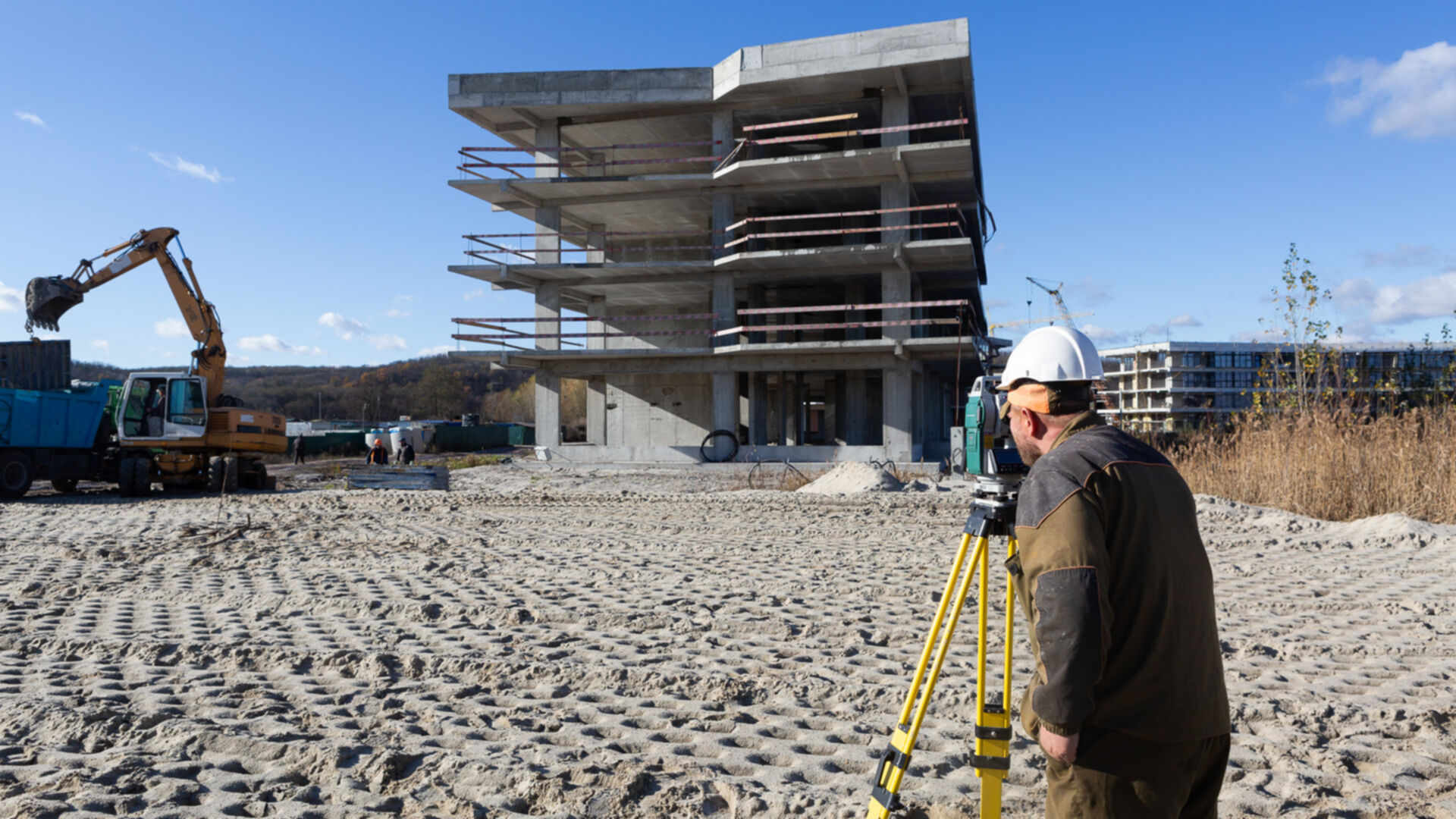

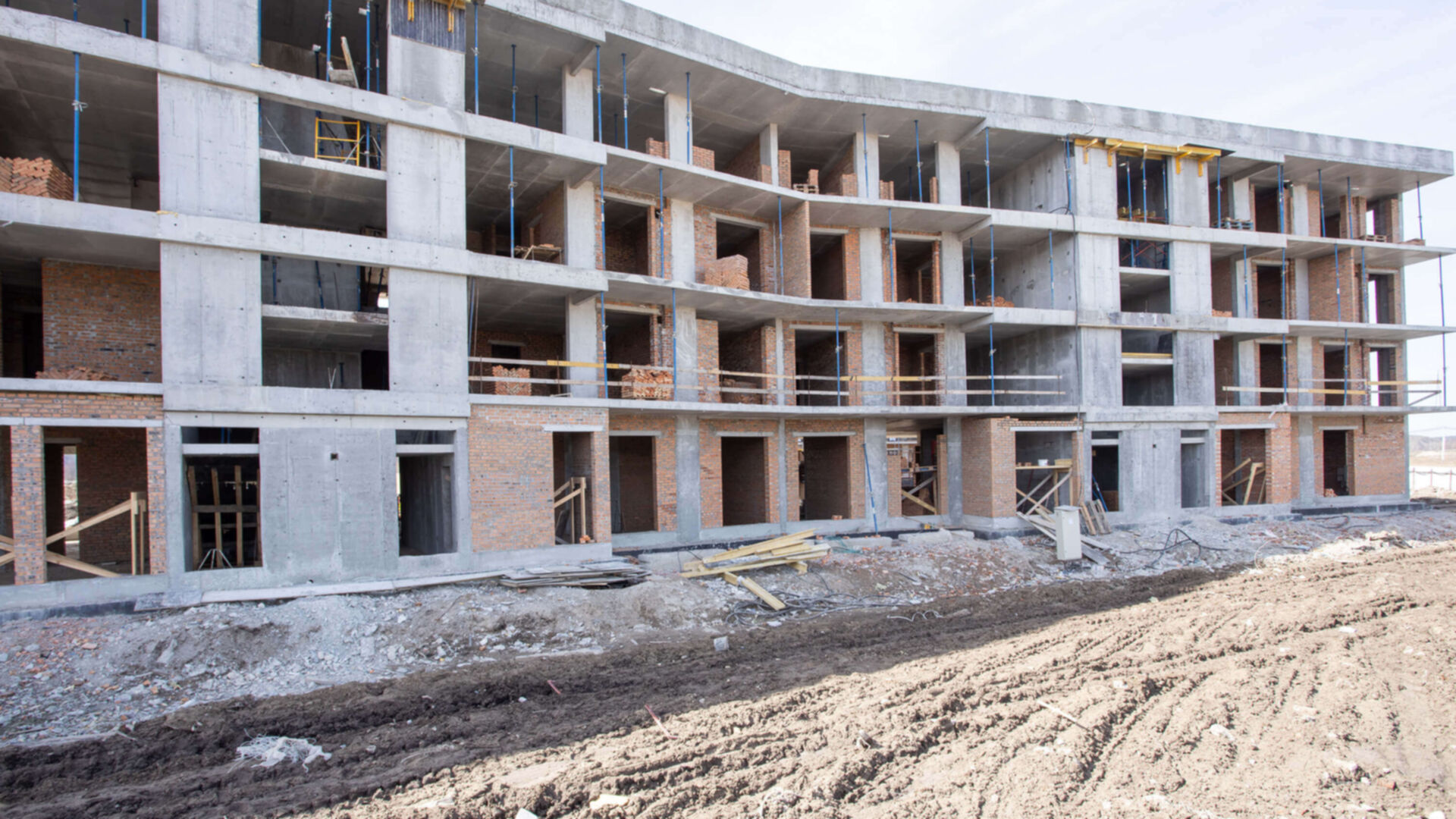

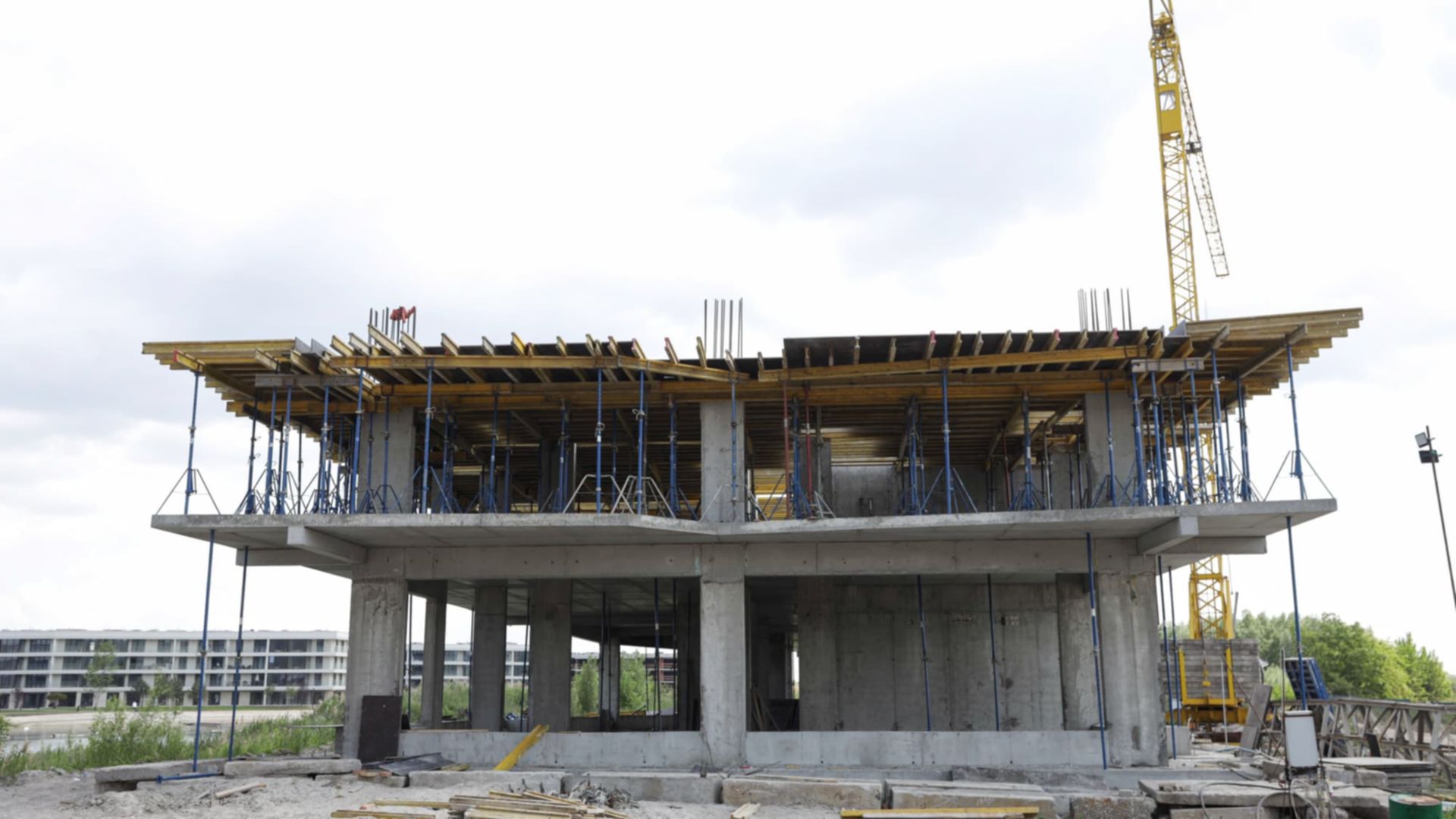

Зведення зовнішніх стін
Дата здачі 2 кв. 2024

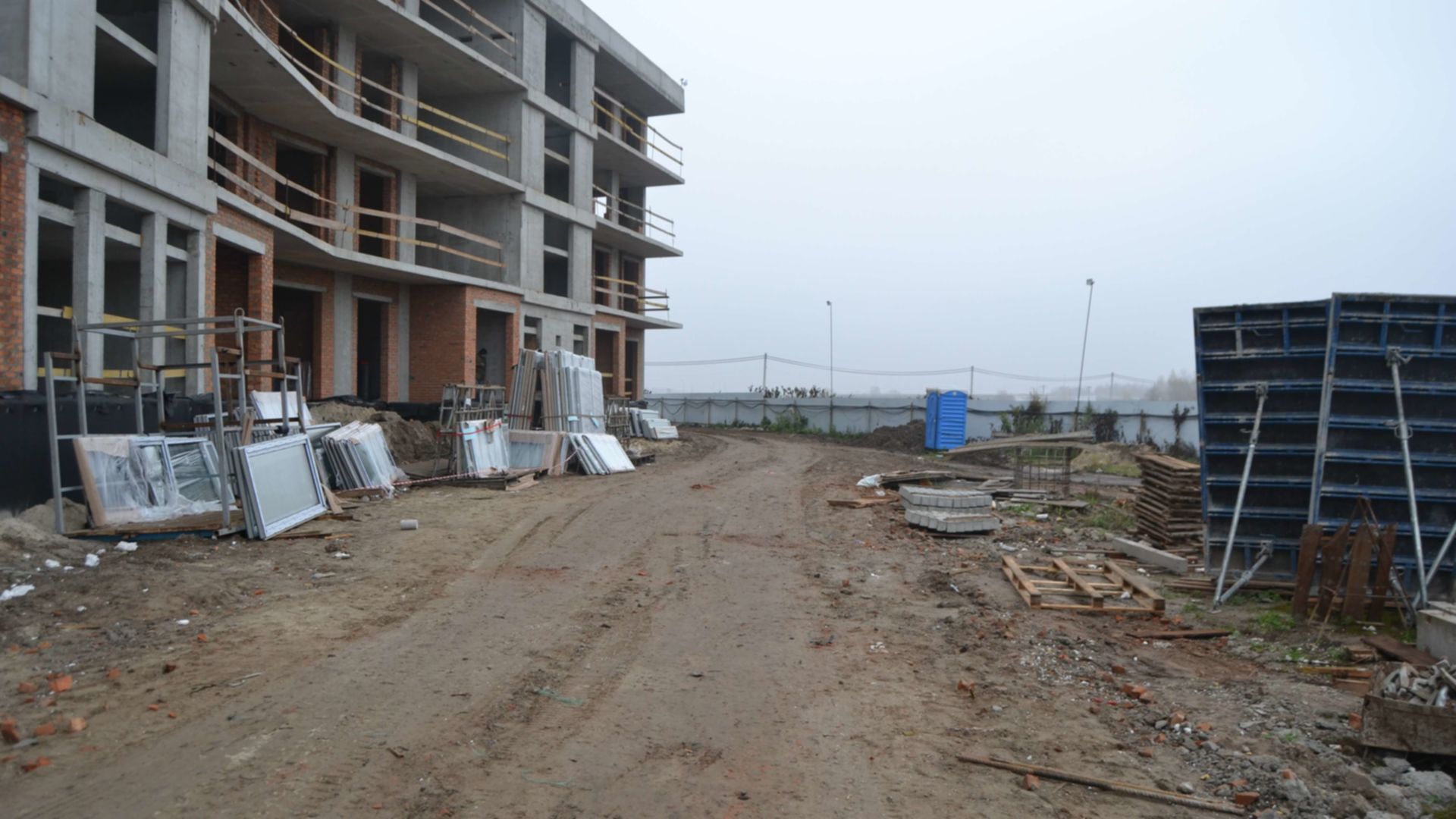

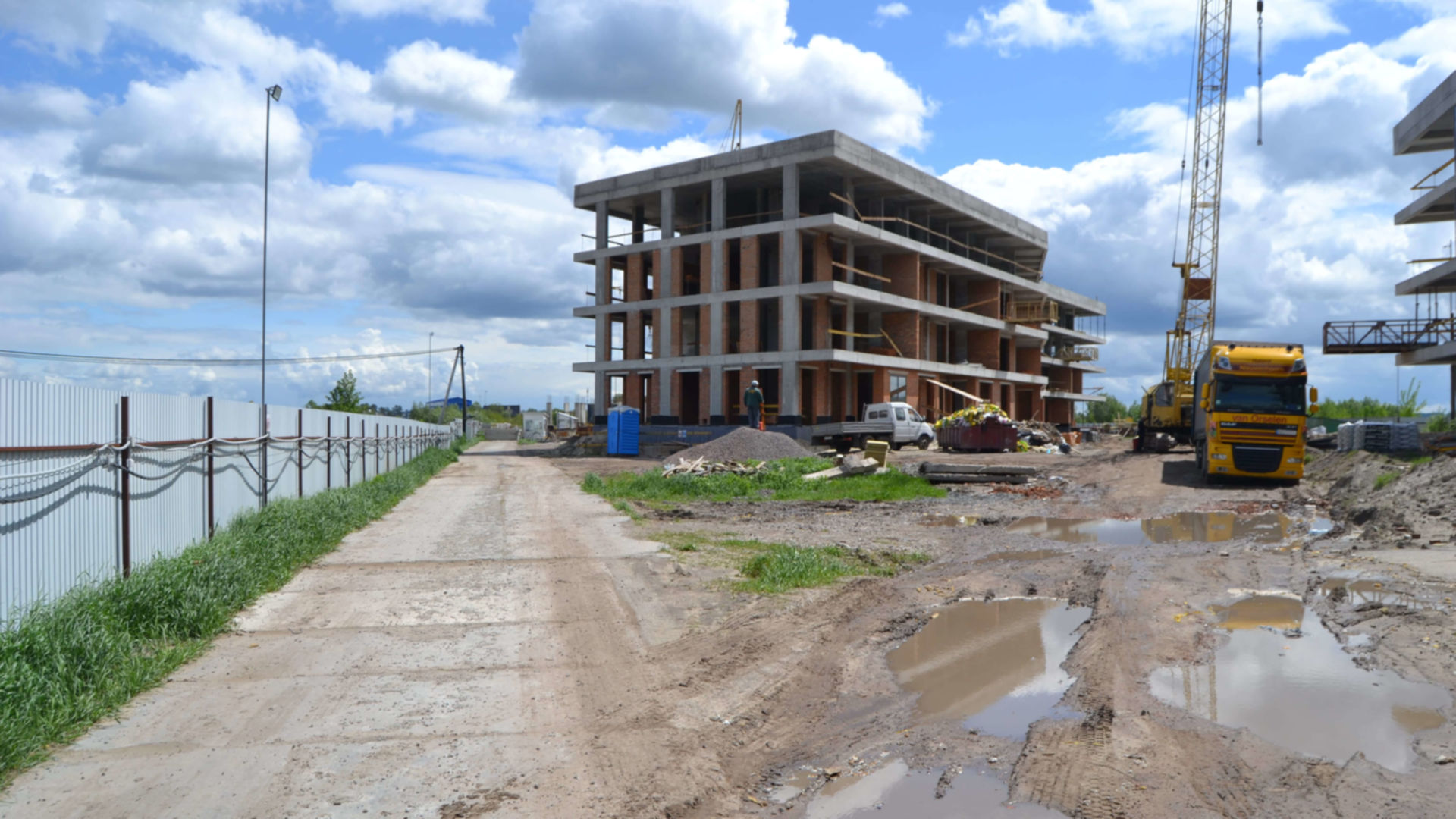

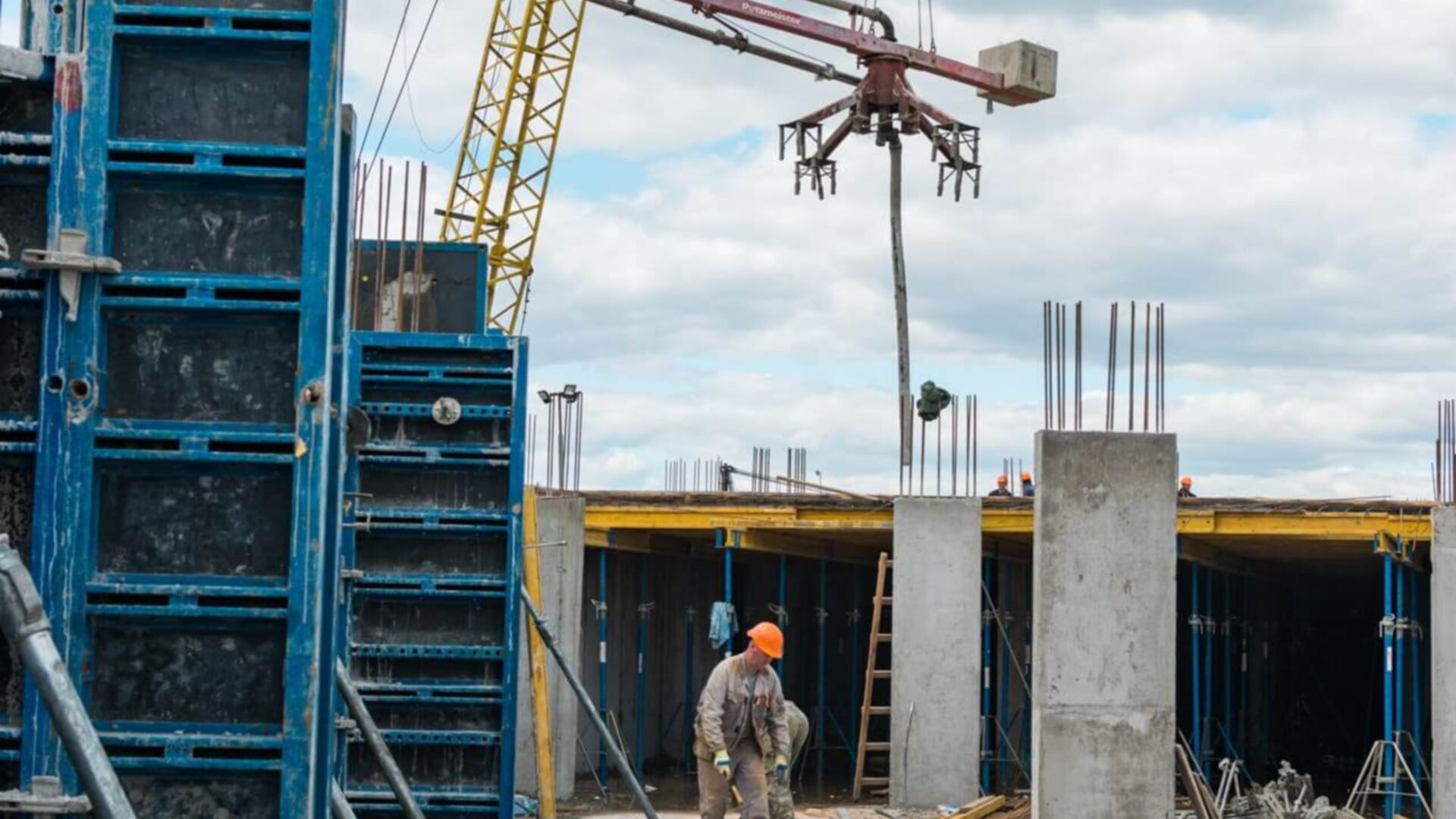

Пройдено 4 етапи з 10
Станом на квітень 2024
перевірено інспектором DIM.RIA
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023

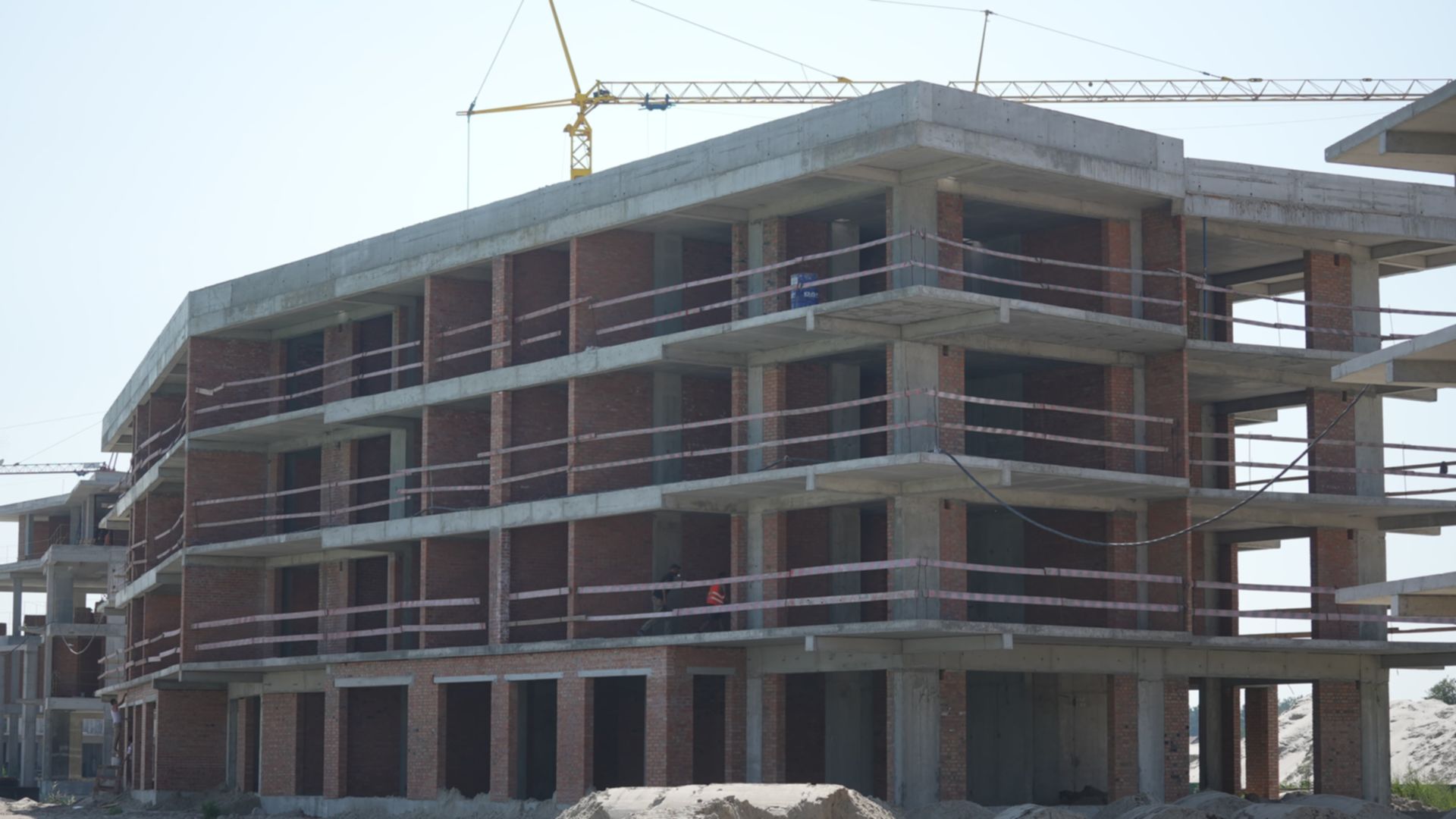

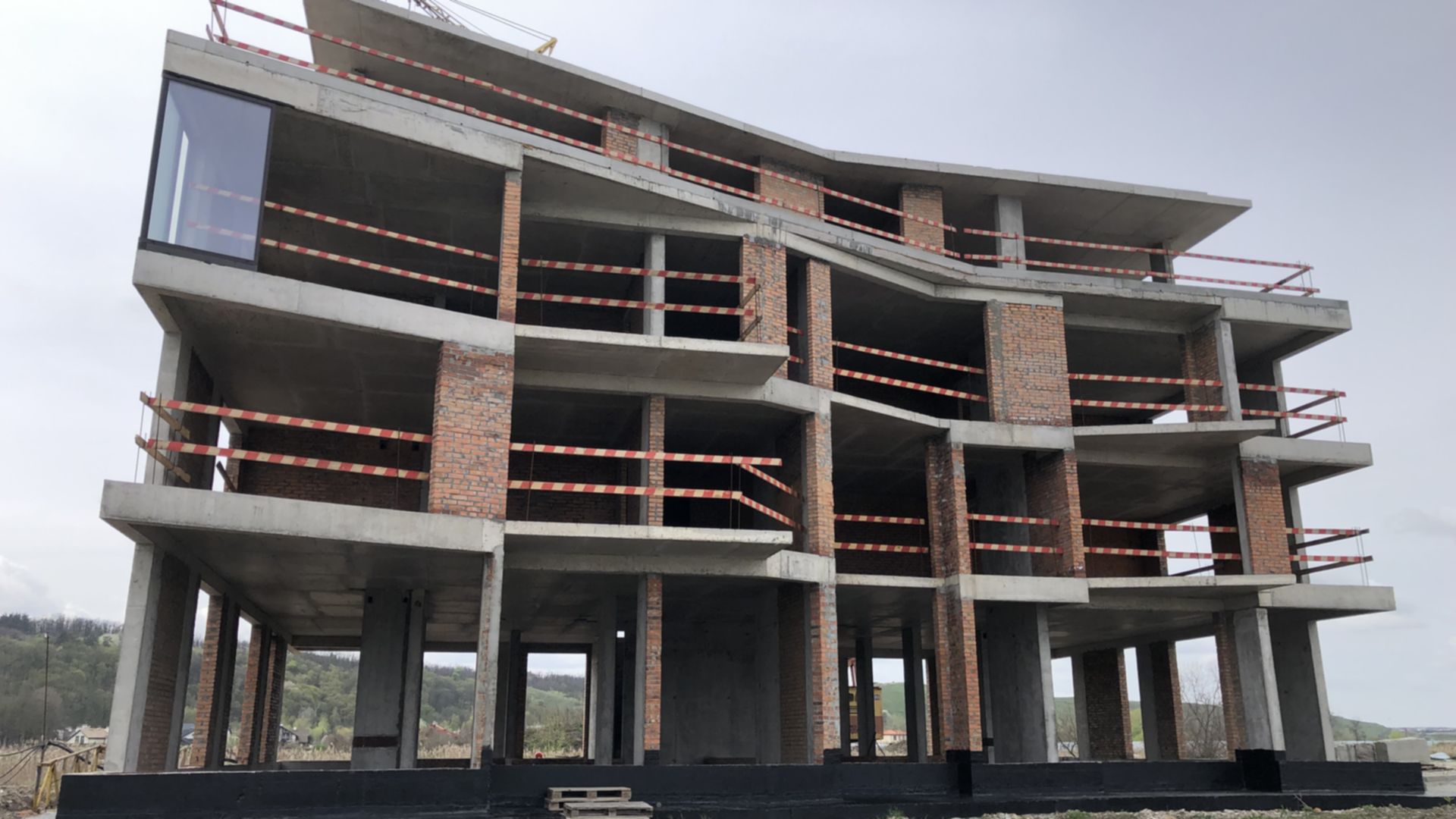

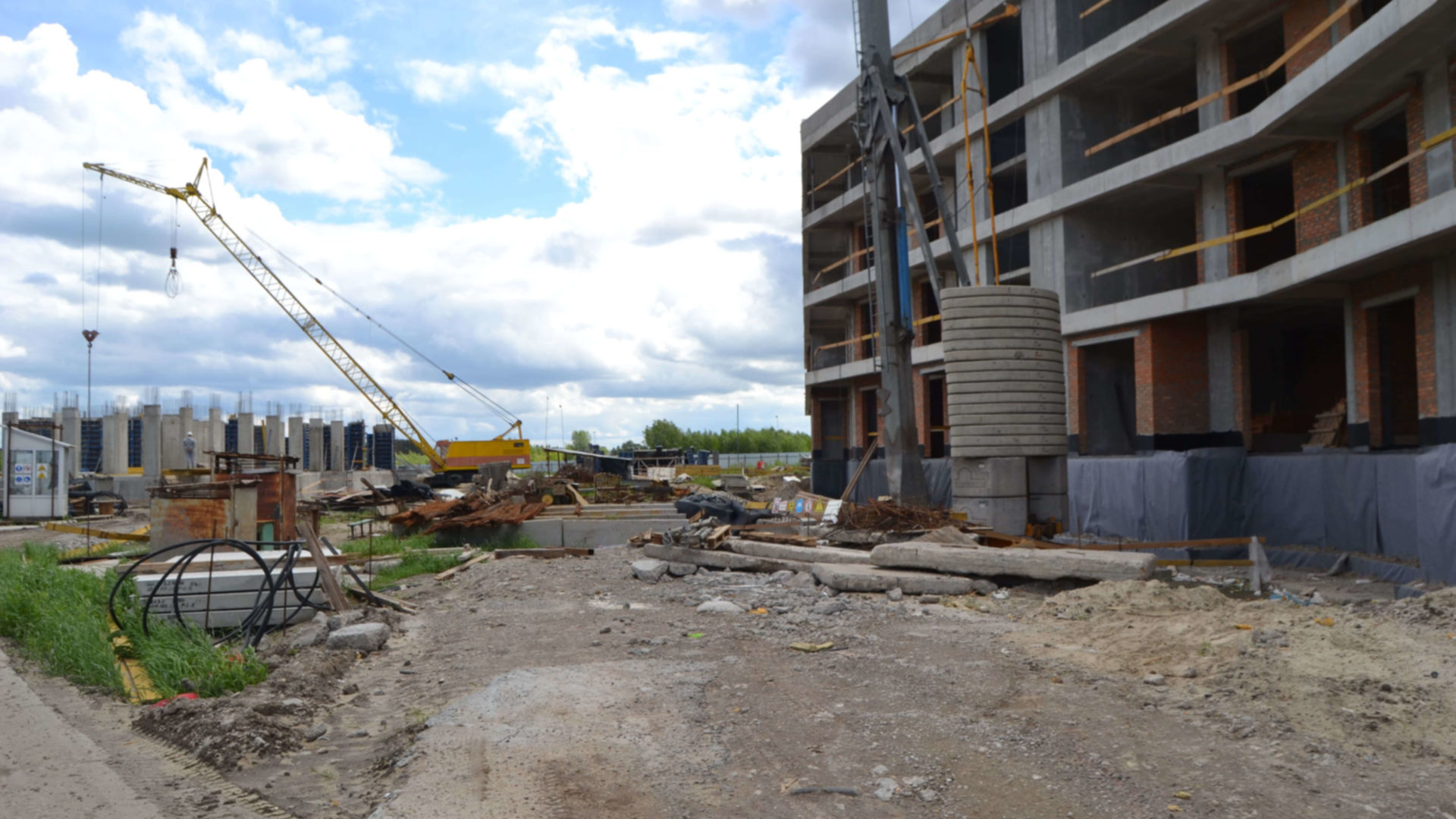

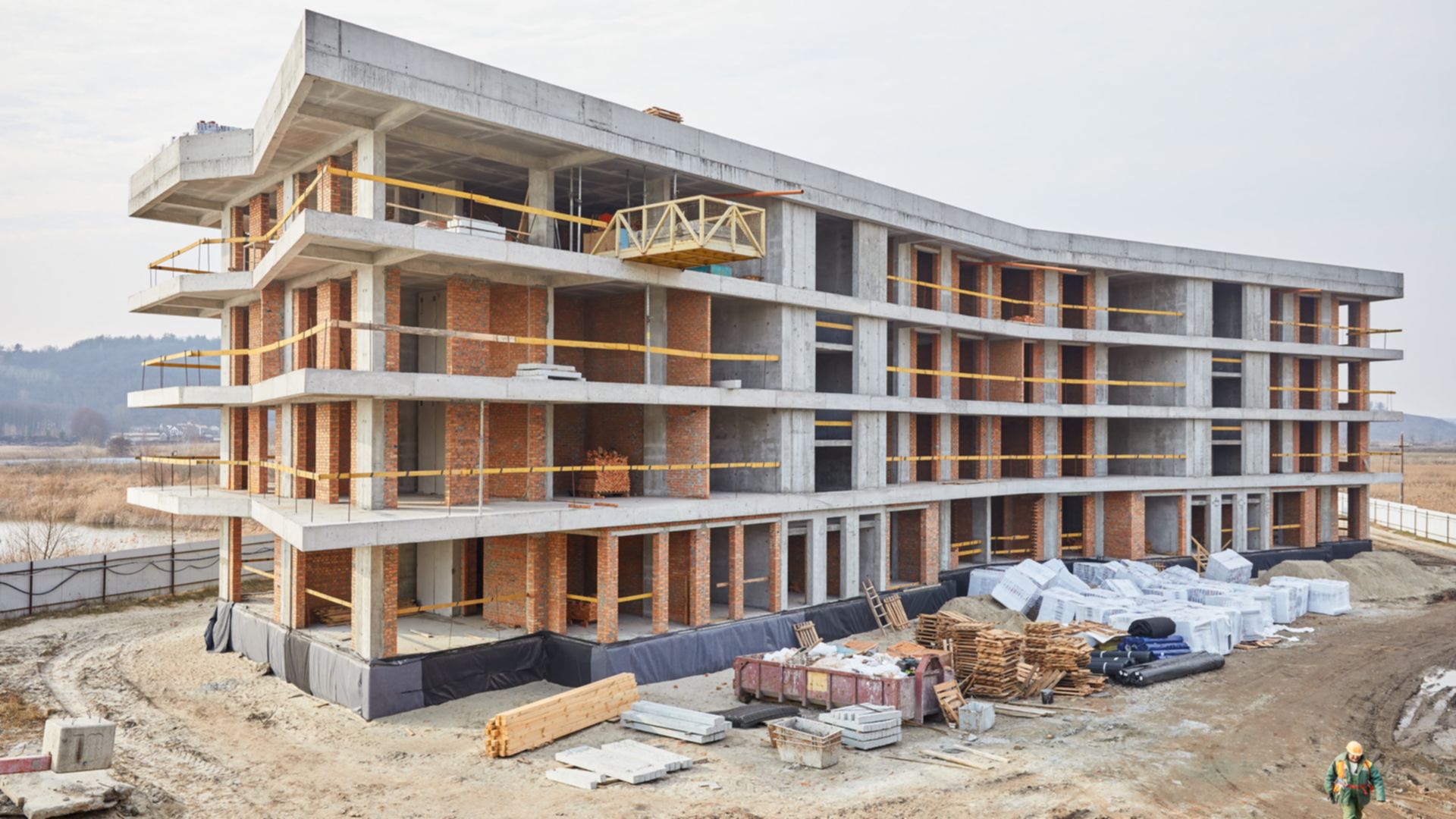

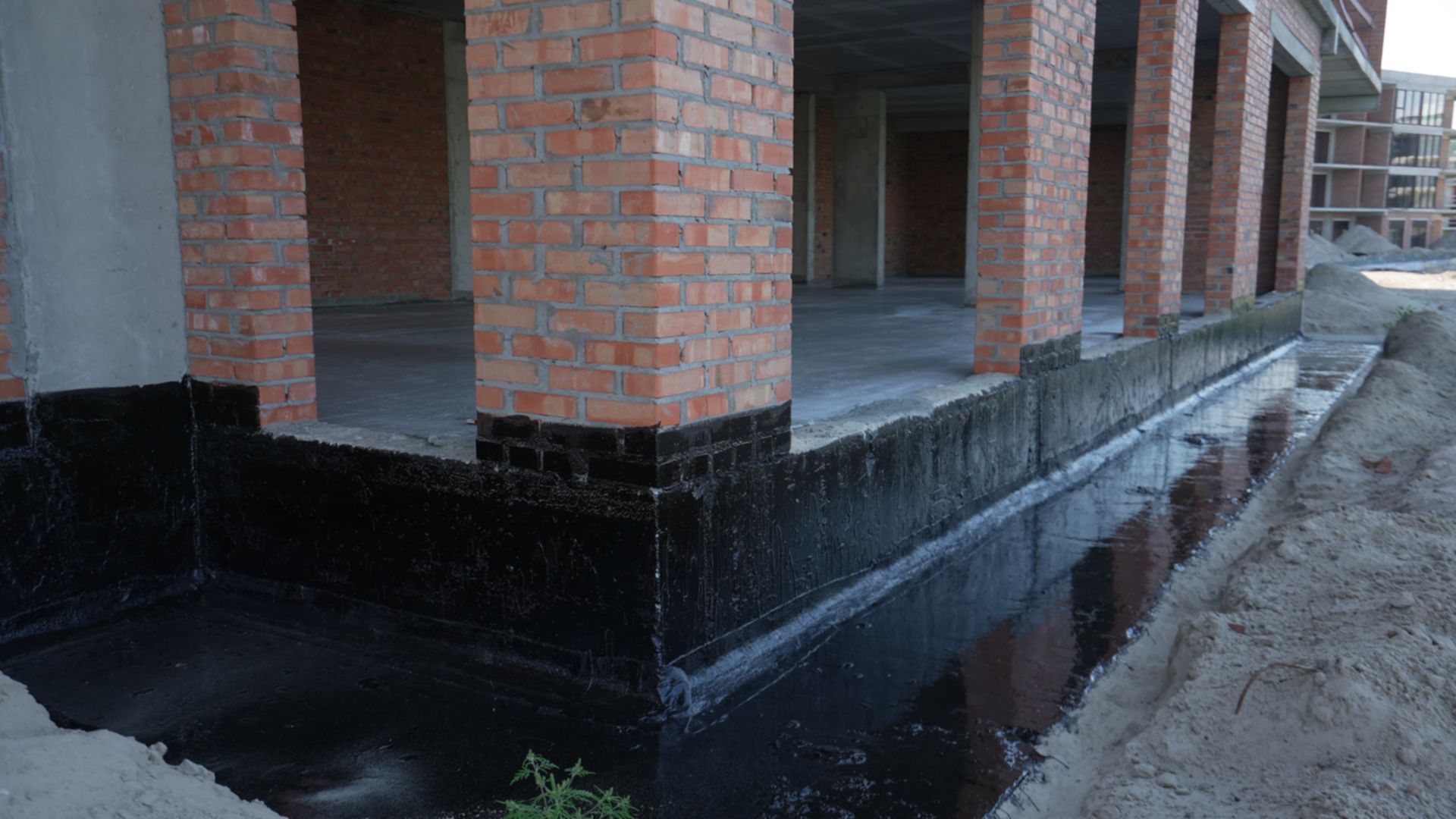

Будинок 2.3

Технологія монолітно - каркасна
Перейти до планувань

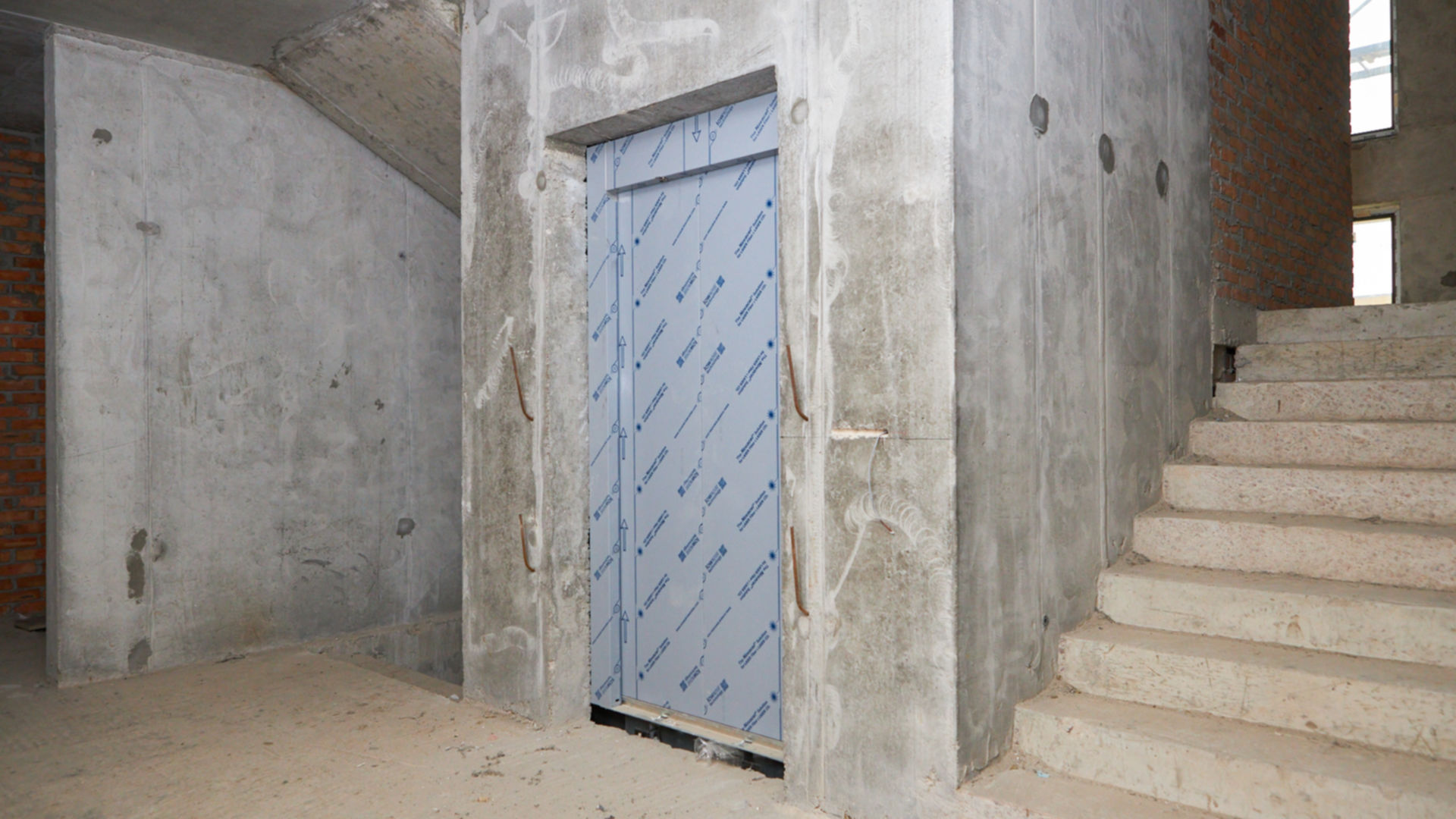

Внутрішні роботи

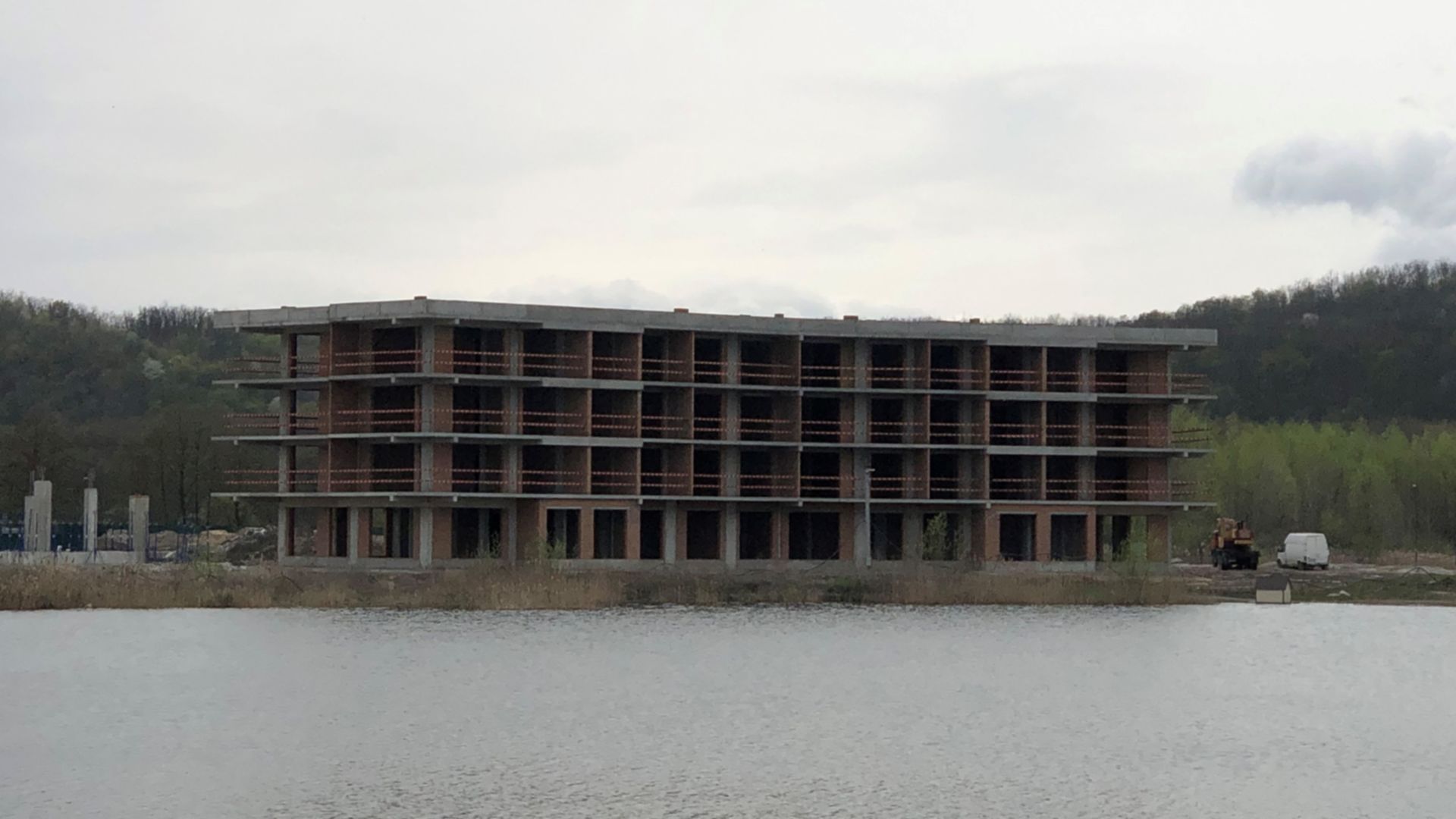

Дата здачі 3 кв. 2024
Пройдено 7 етапів з 10
Станом на березень 2024
перевірено інспектором DIM.RIA
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на листопад 2023
Станом на жовтень 2023
Станом на вересень 2023
Станом на серпень 2023
Станом на липень 2023
Станом на червень 2023
Станом на травень 2023
Станом на квітень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на листопад 2022
Станом на вересень 2022
Станом на червень 2022
Станом на січень 2022

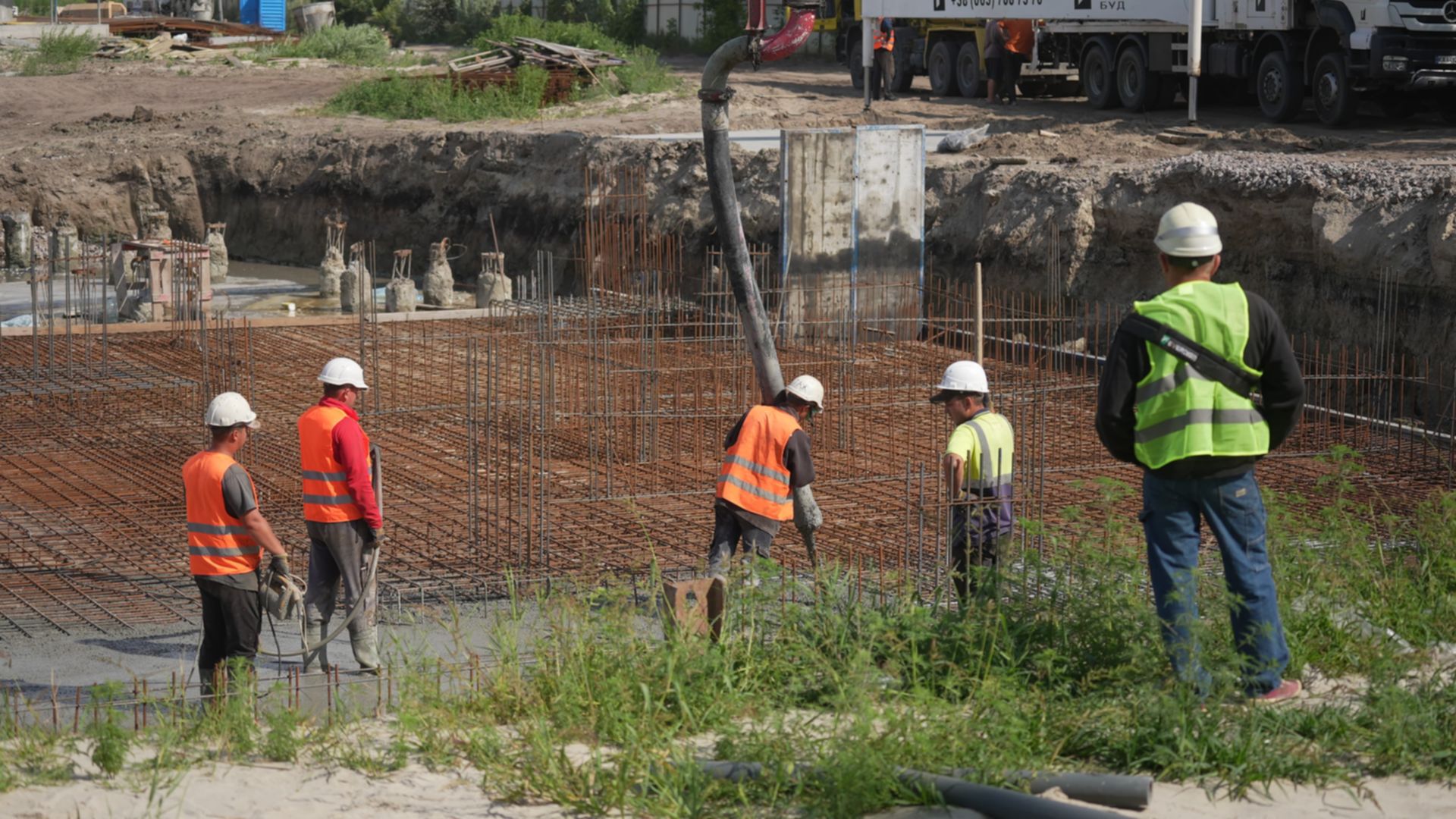

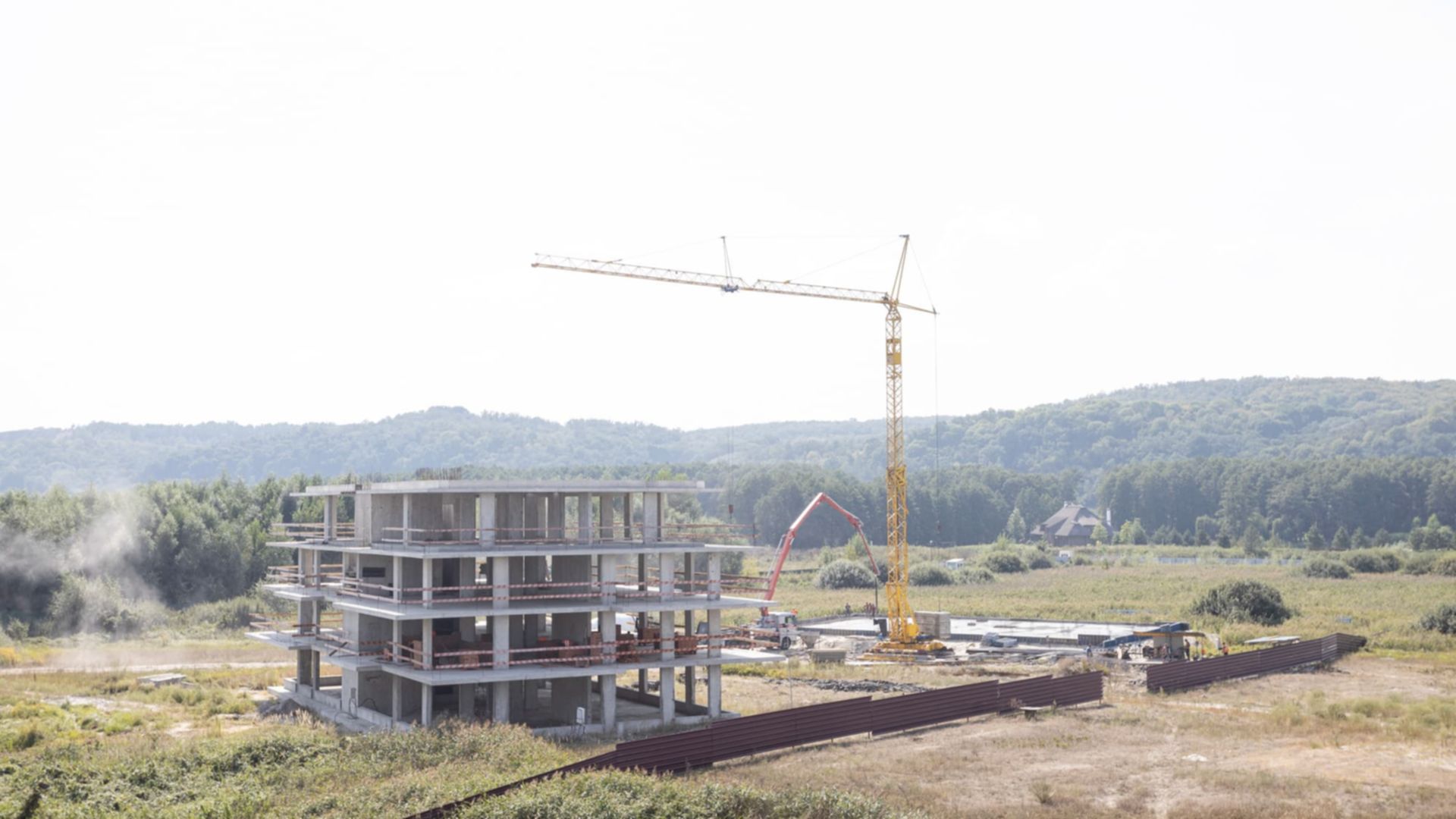

Будинок 2.7

Технологія монолітно - каркасна
Перейти до планувань

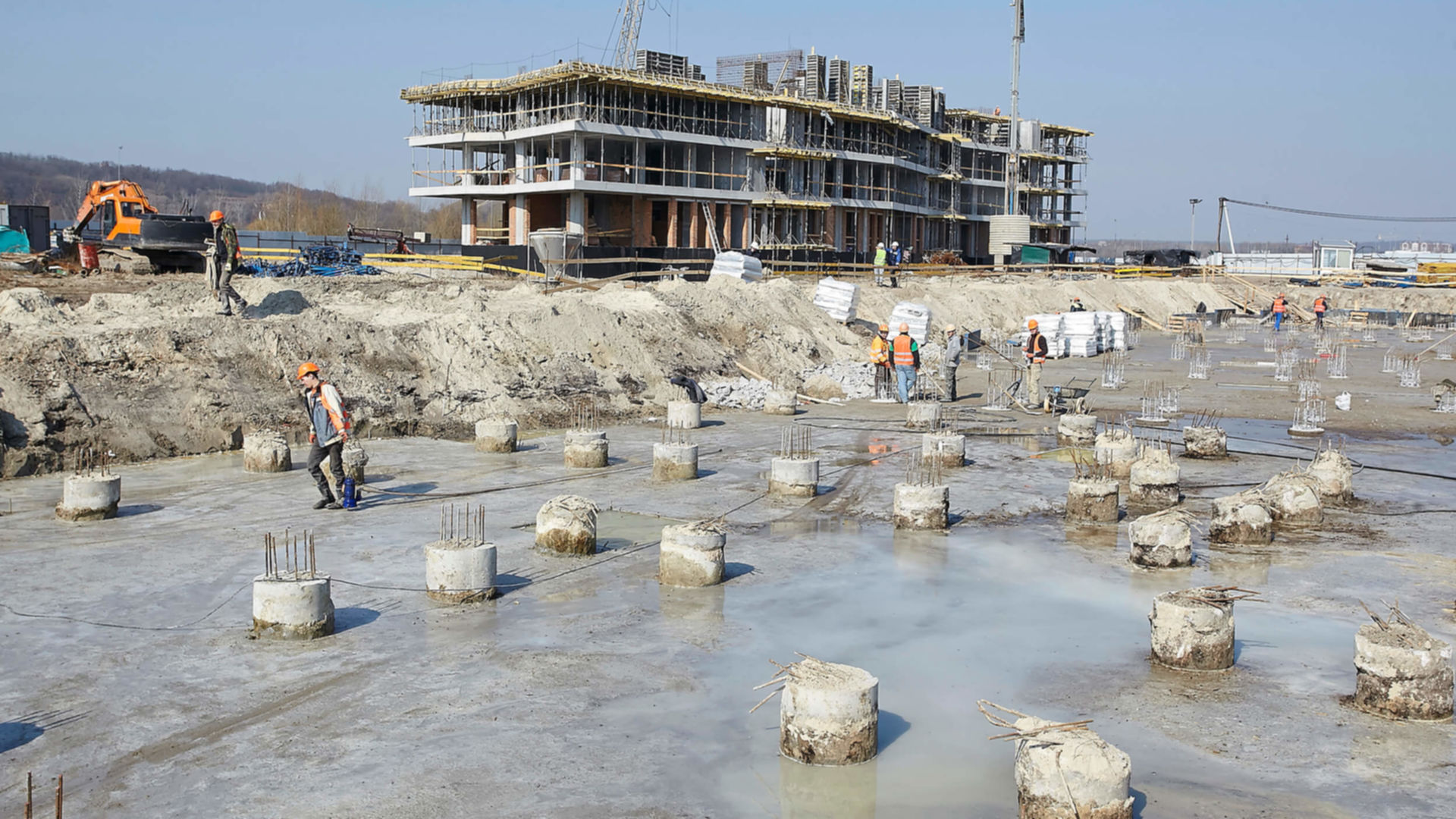

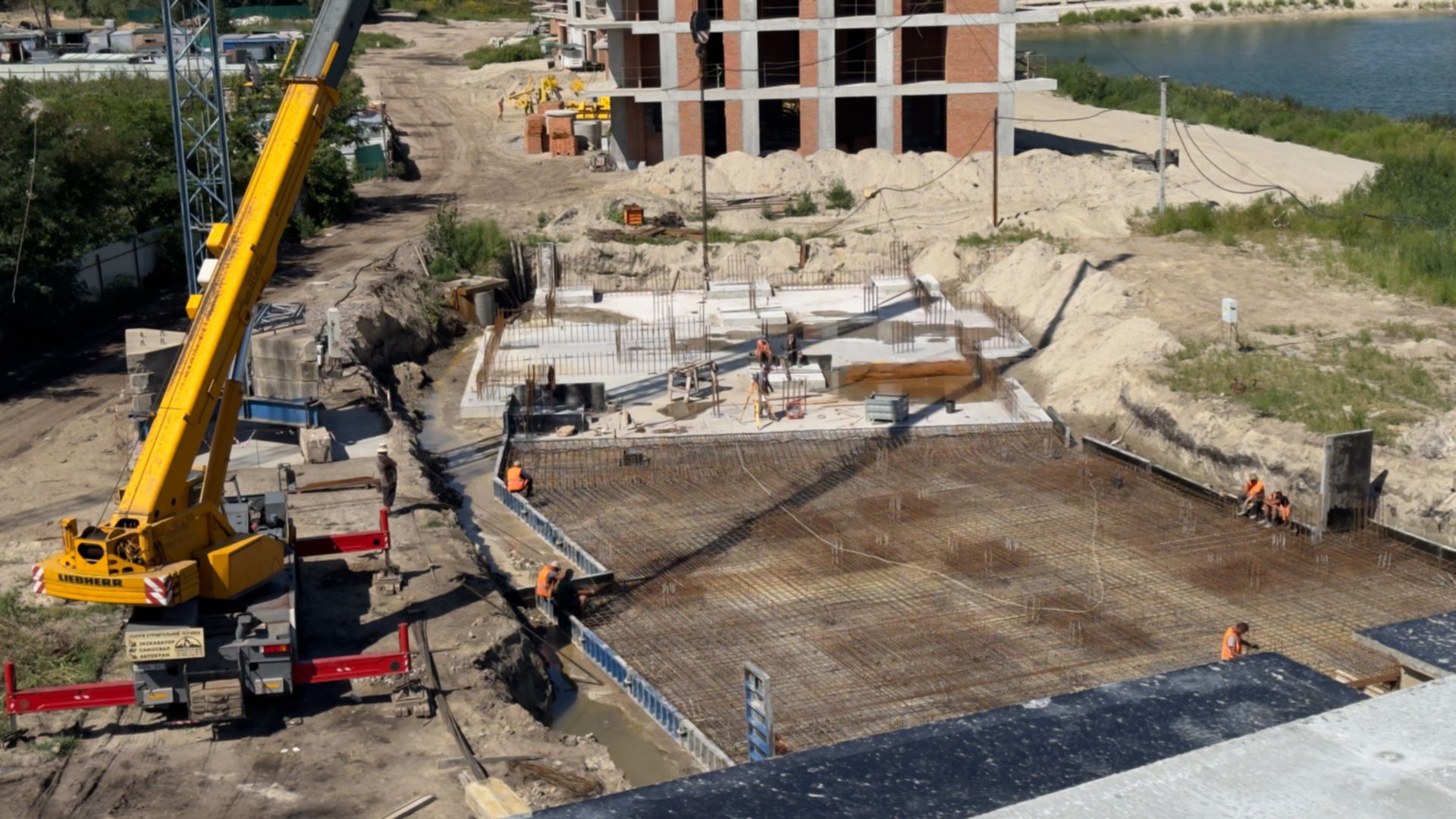

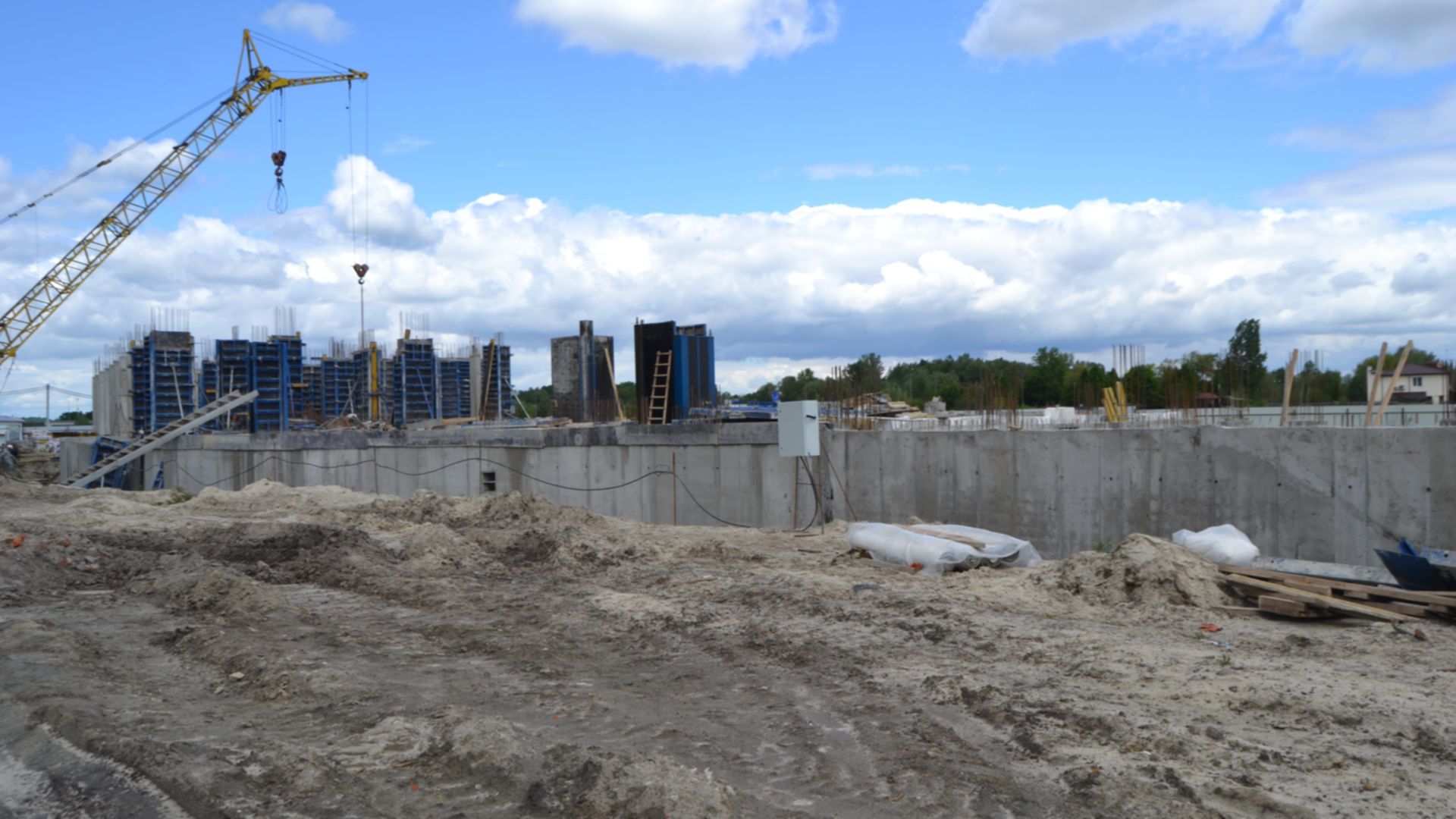

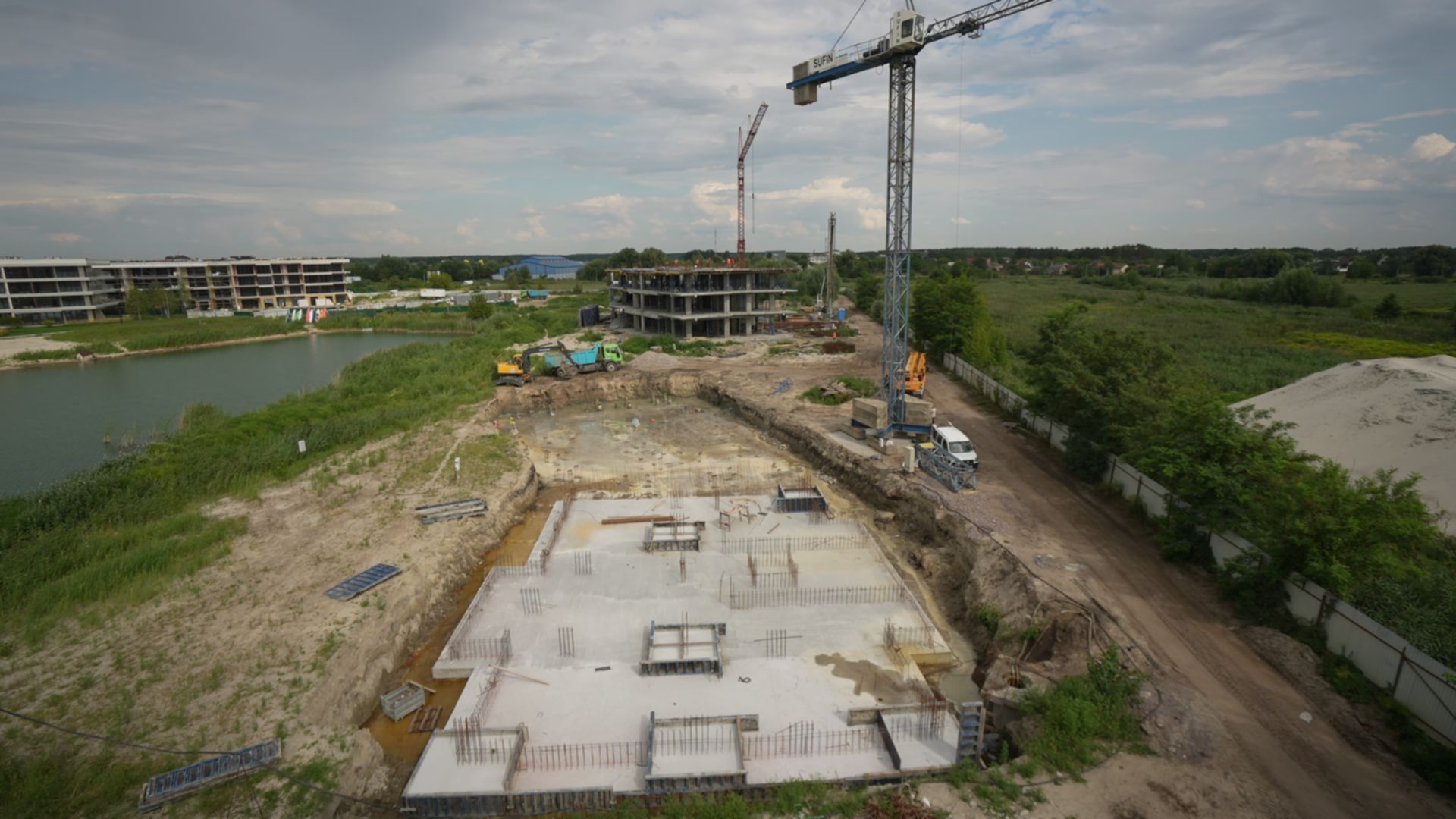

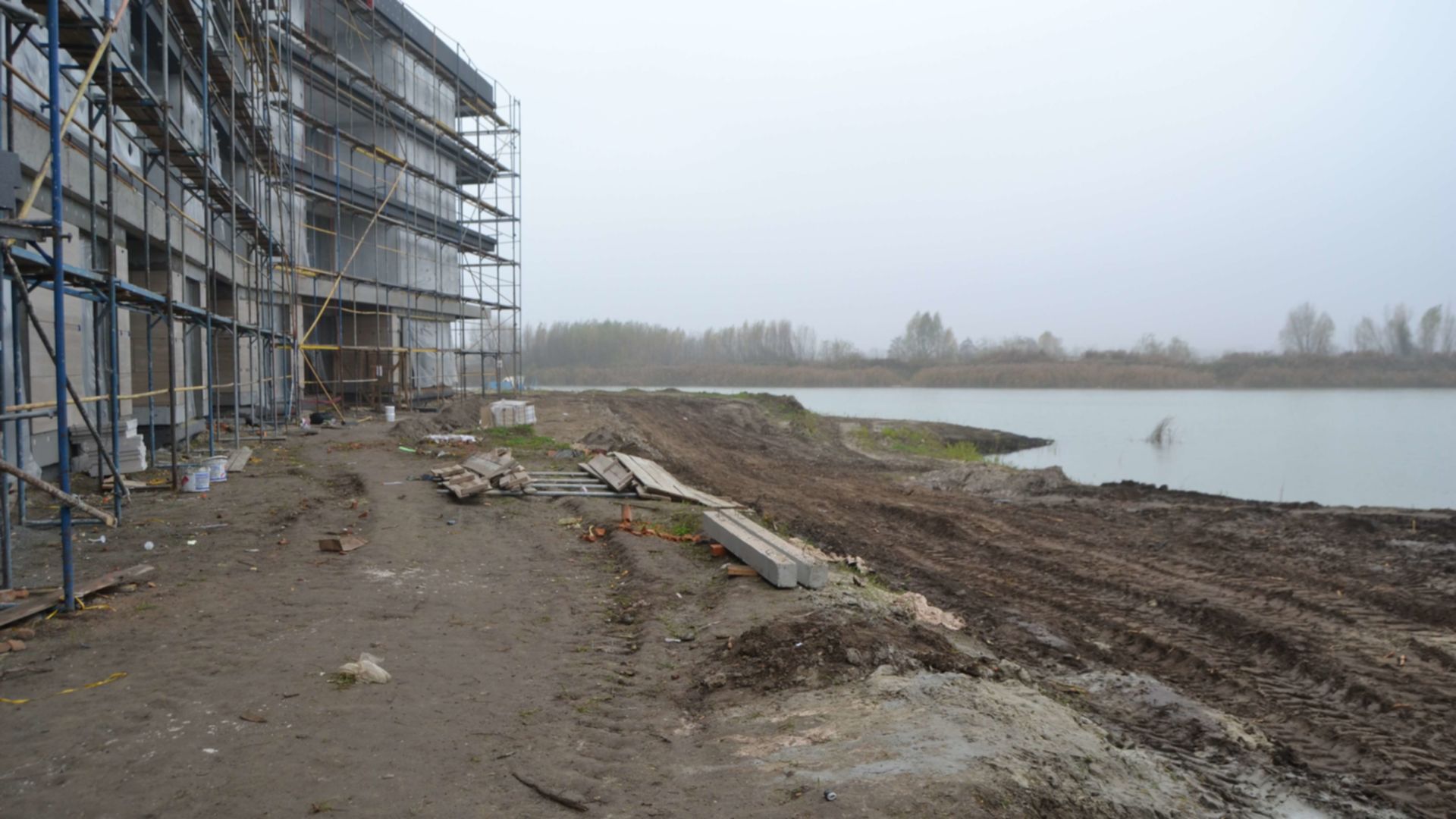

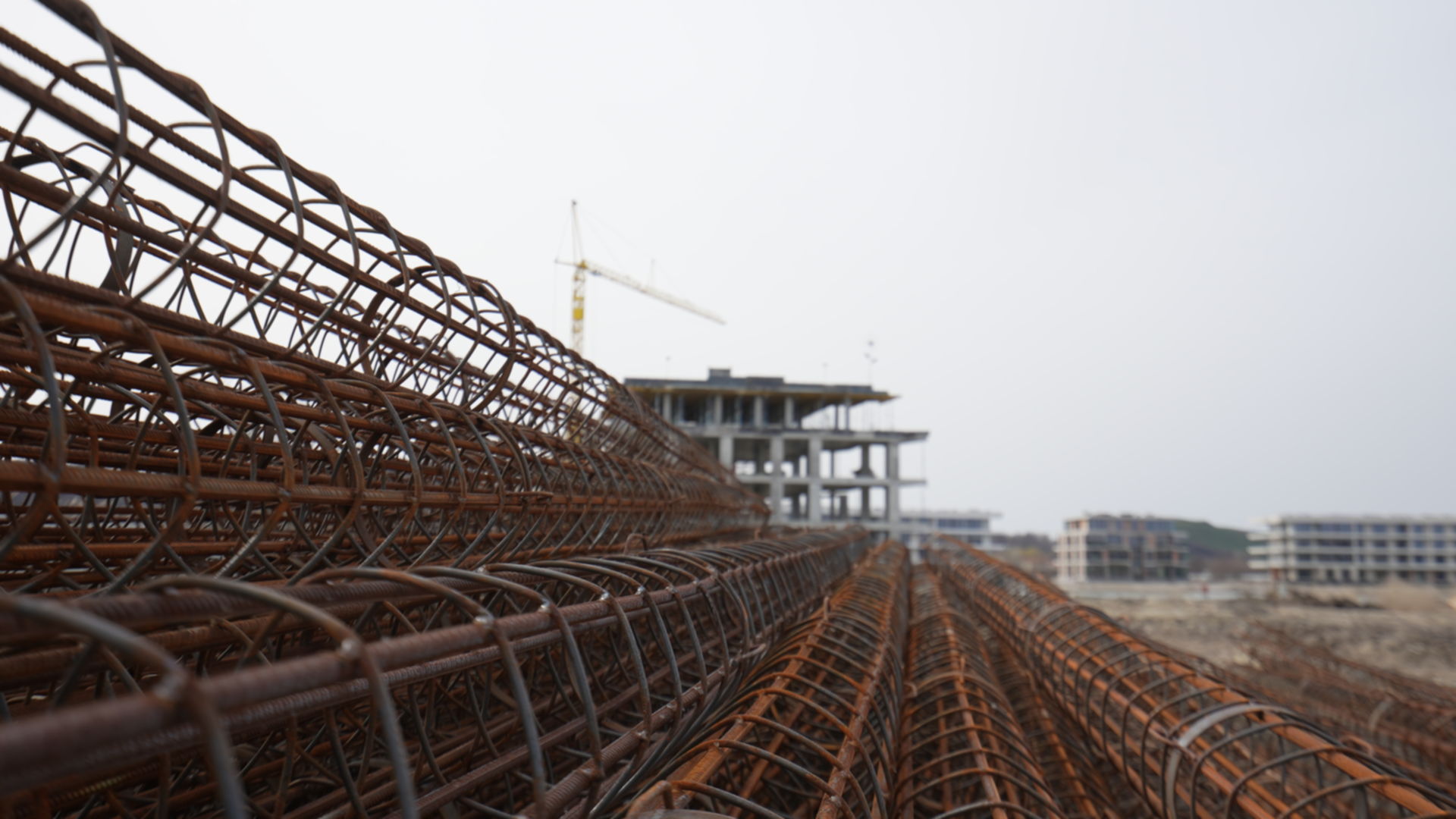

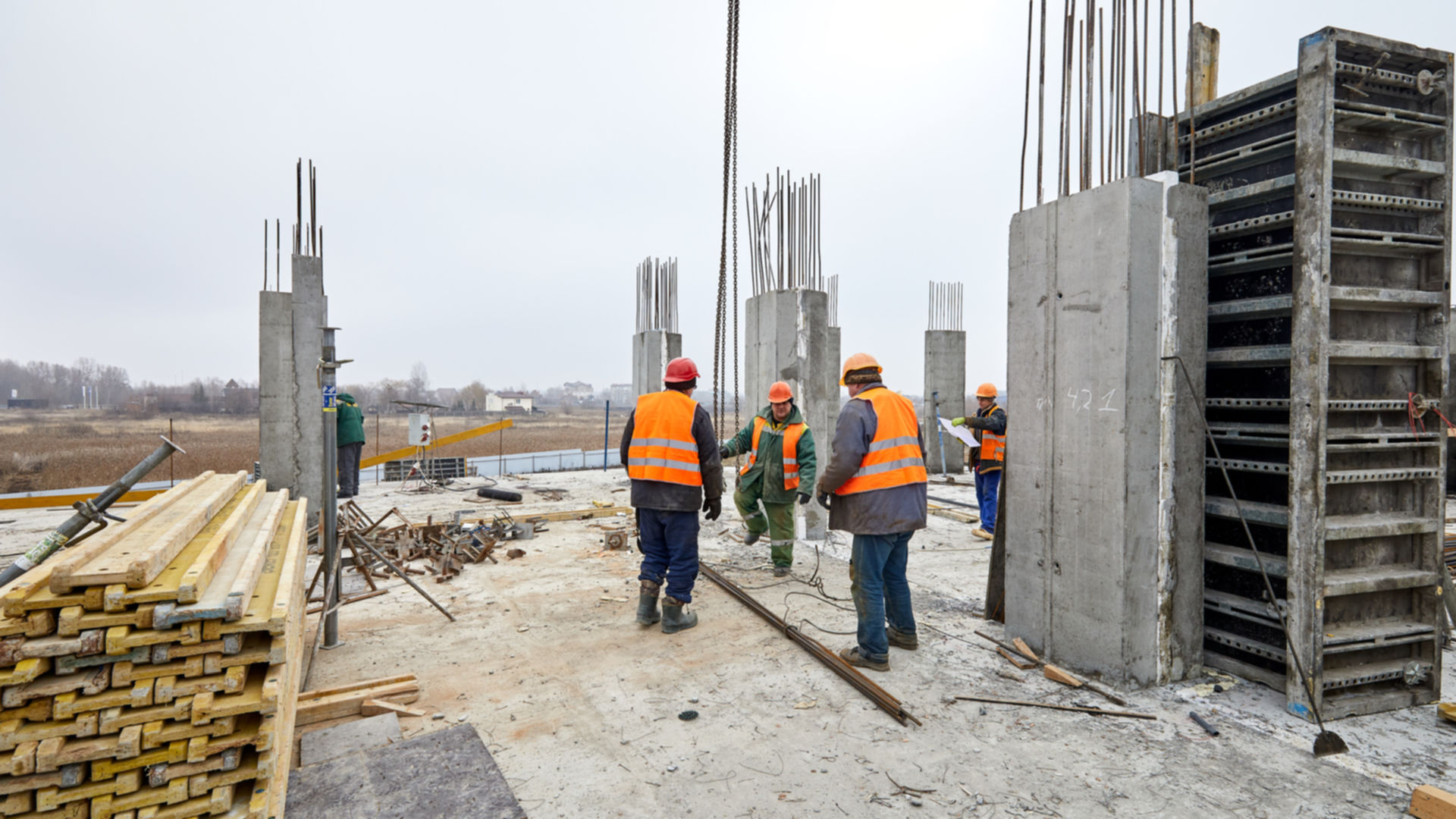

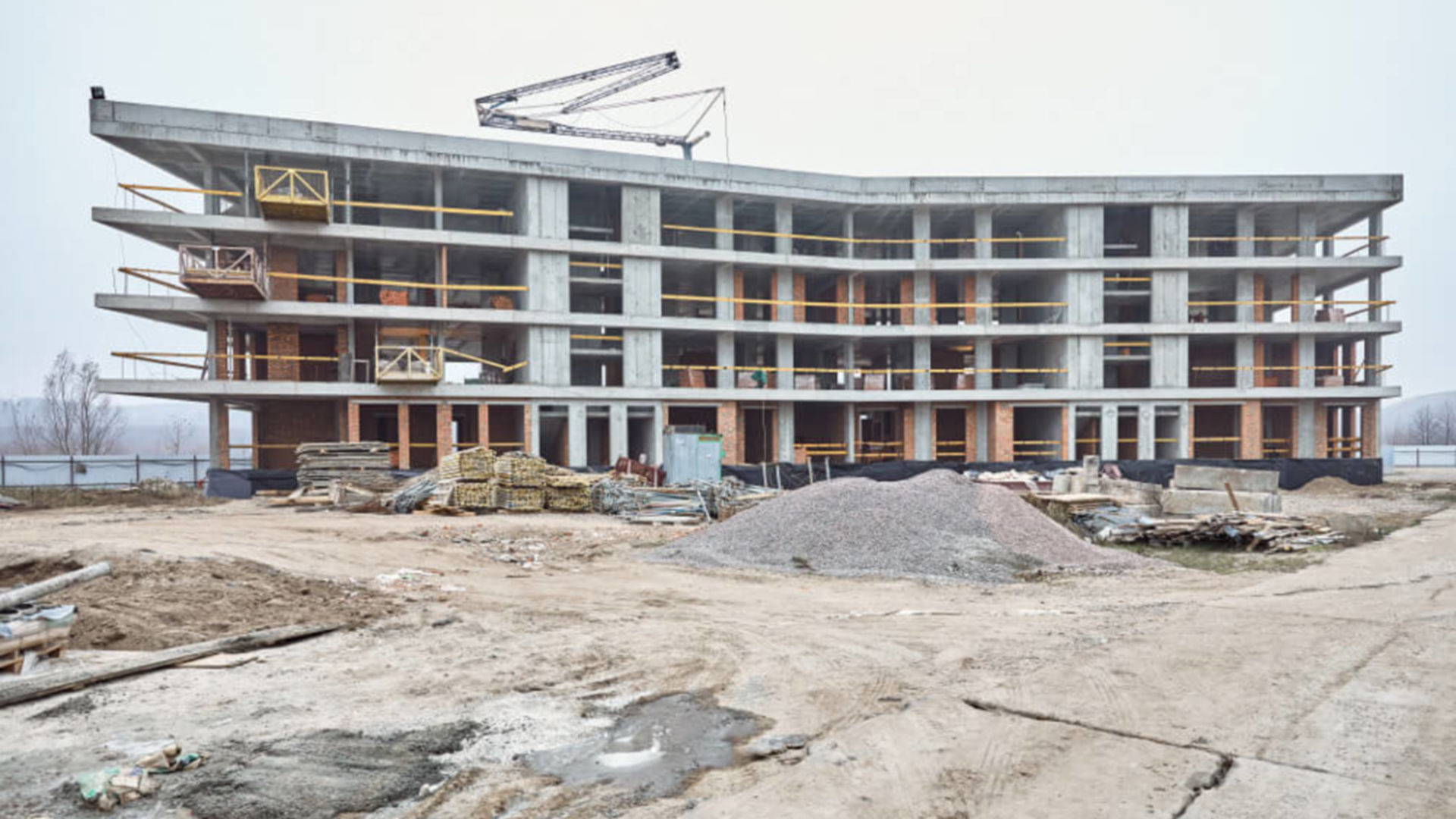

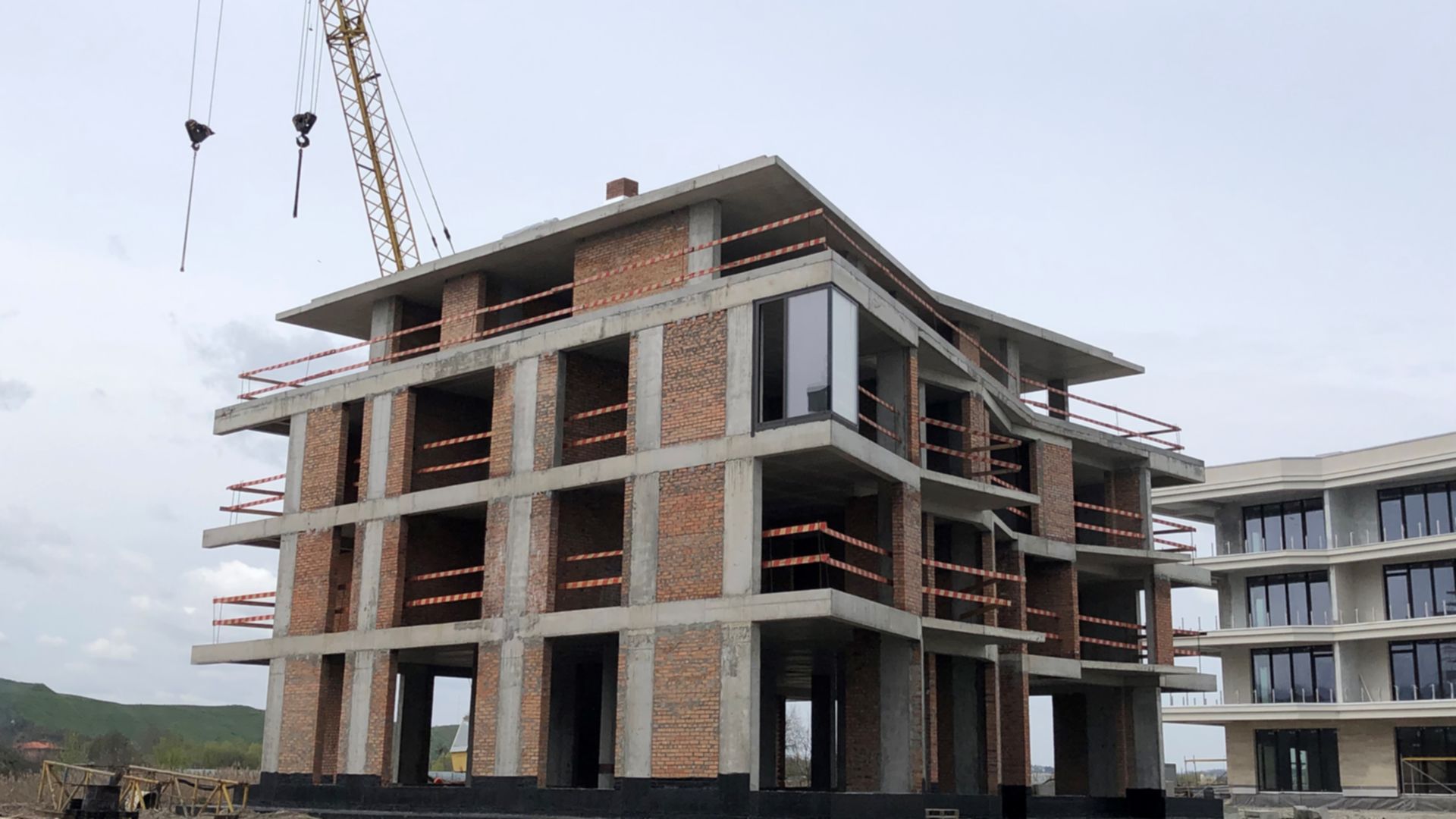

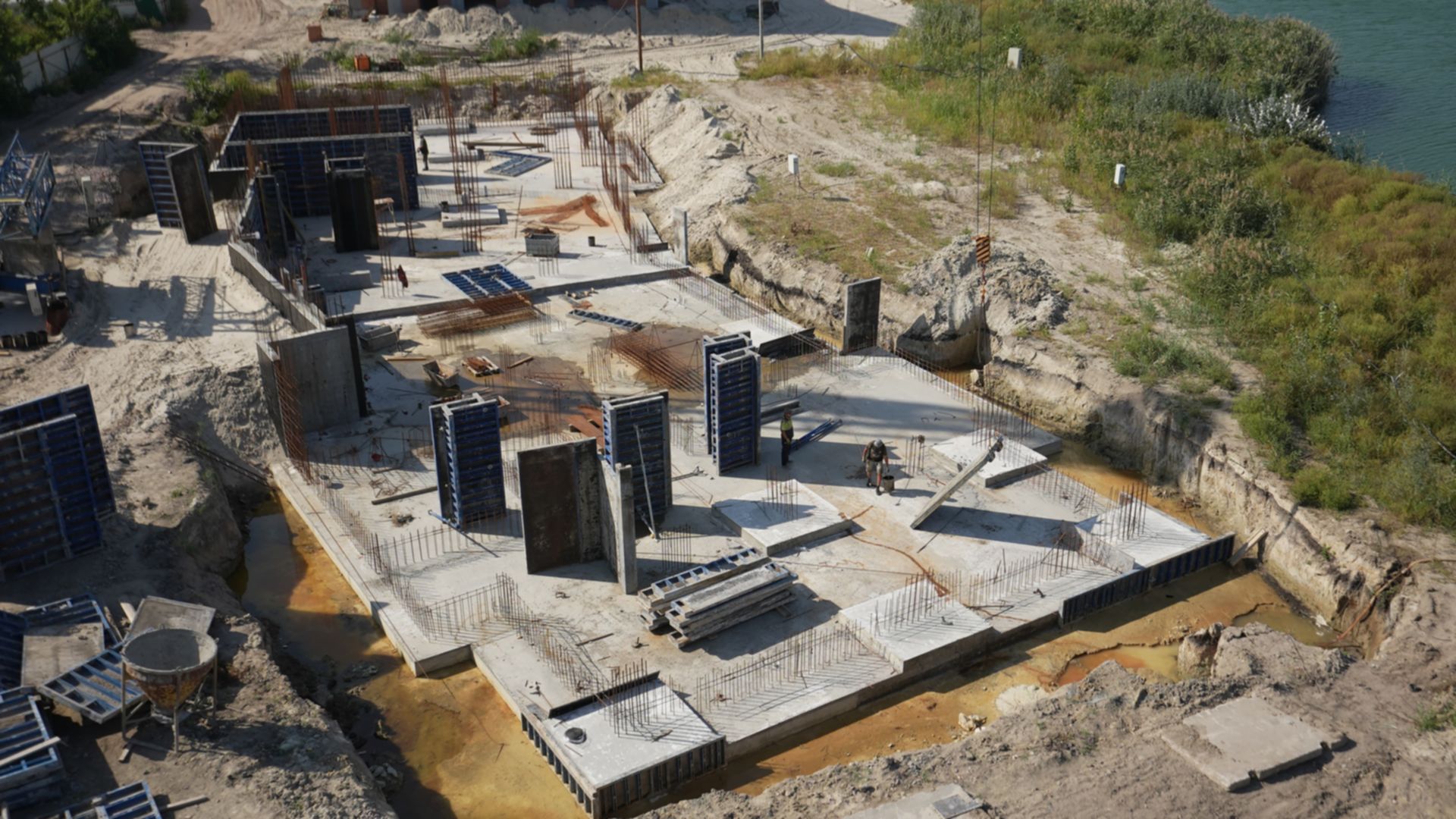

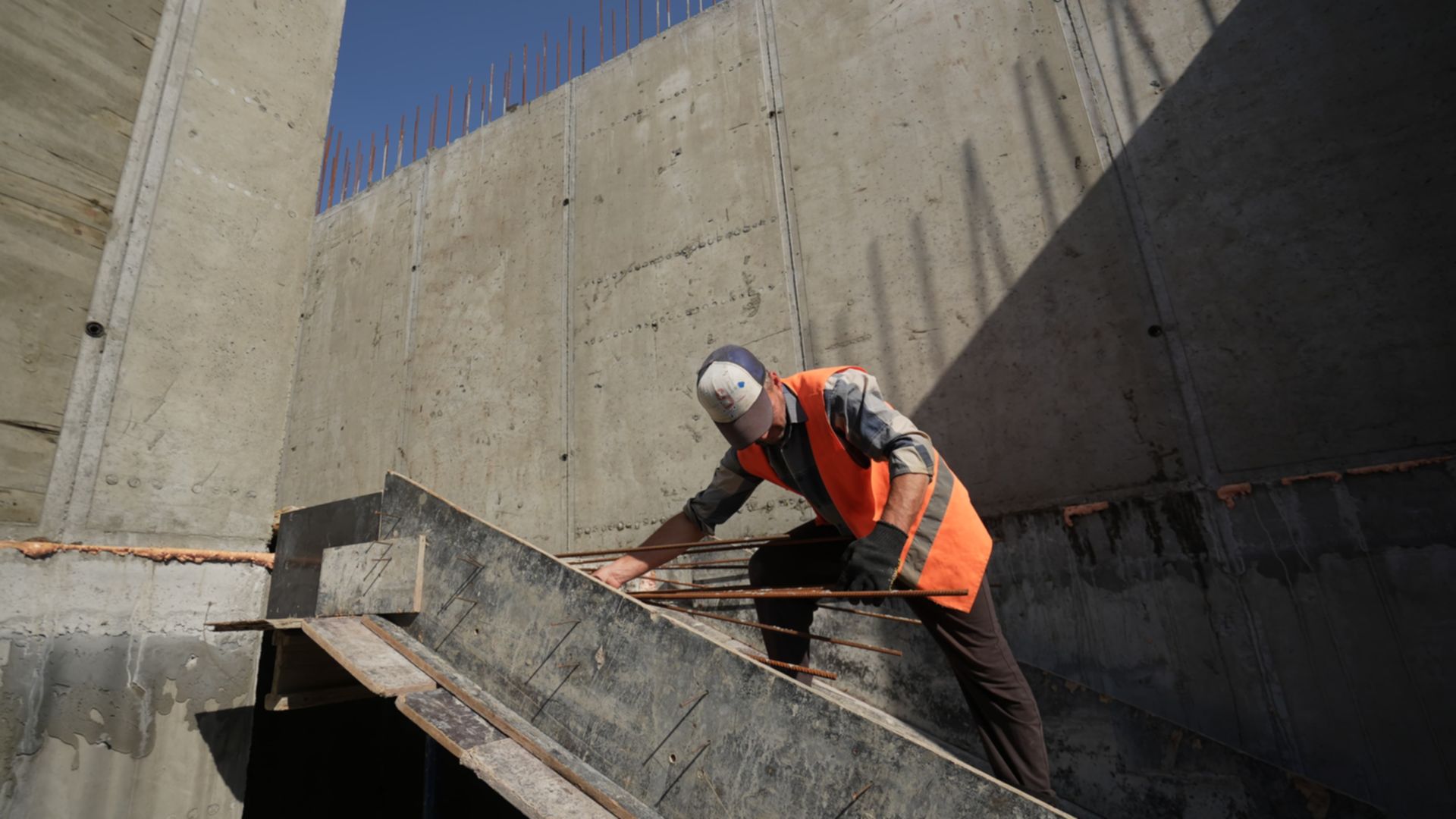

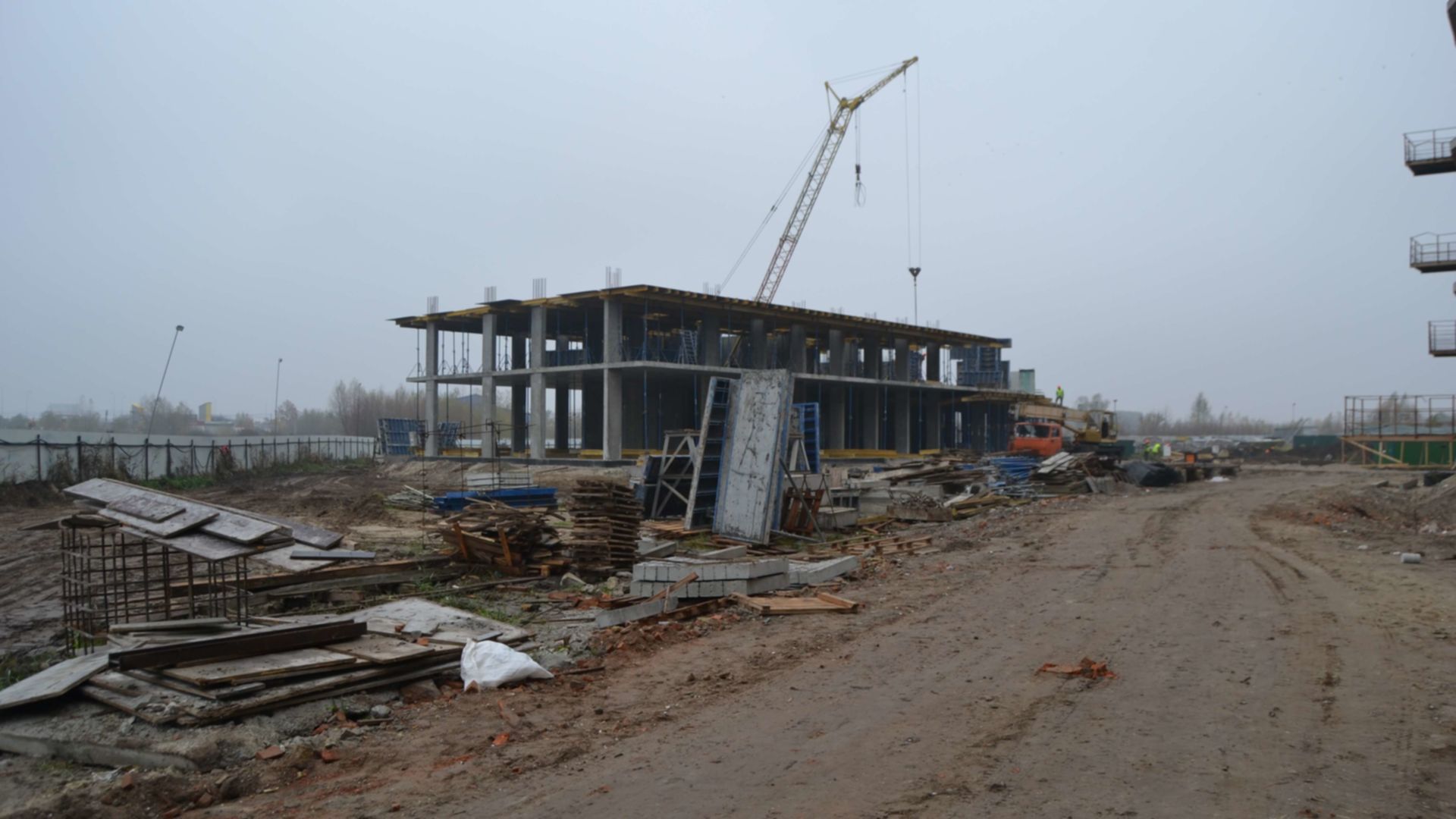

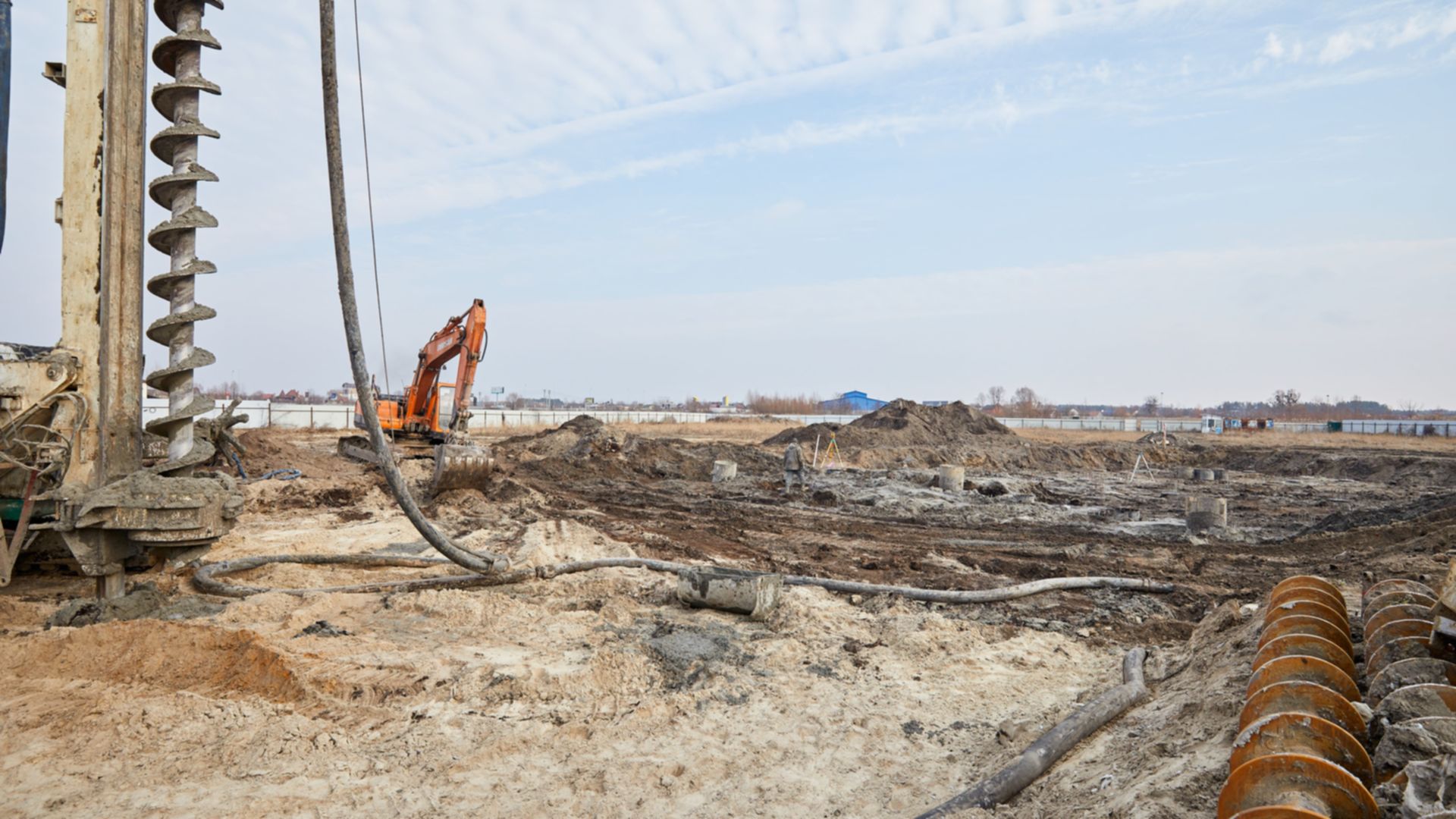

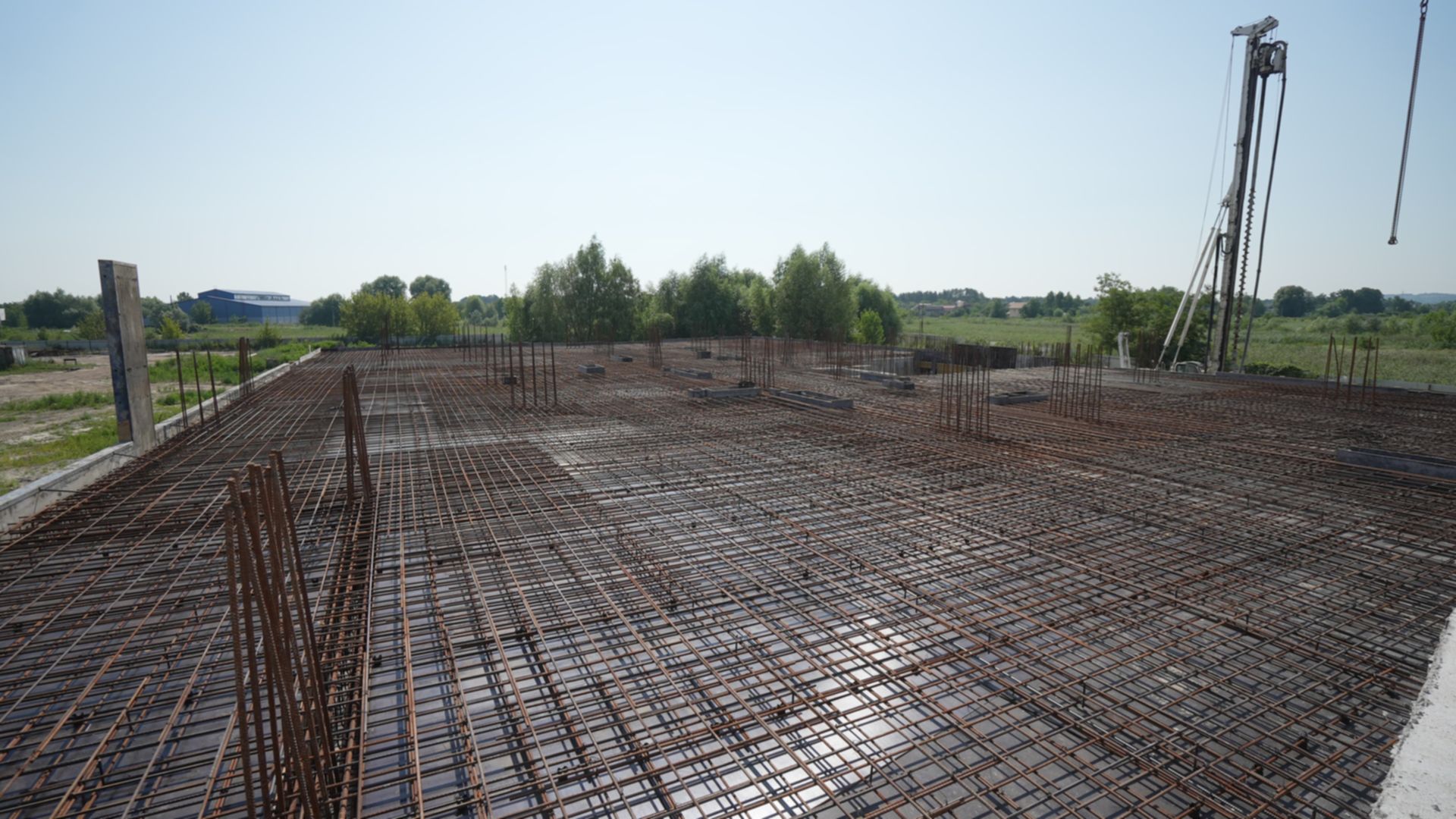

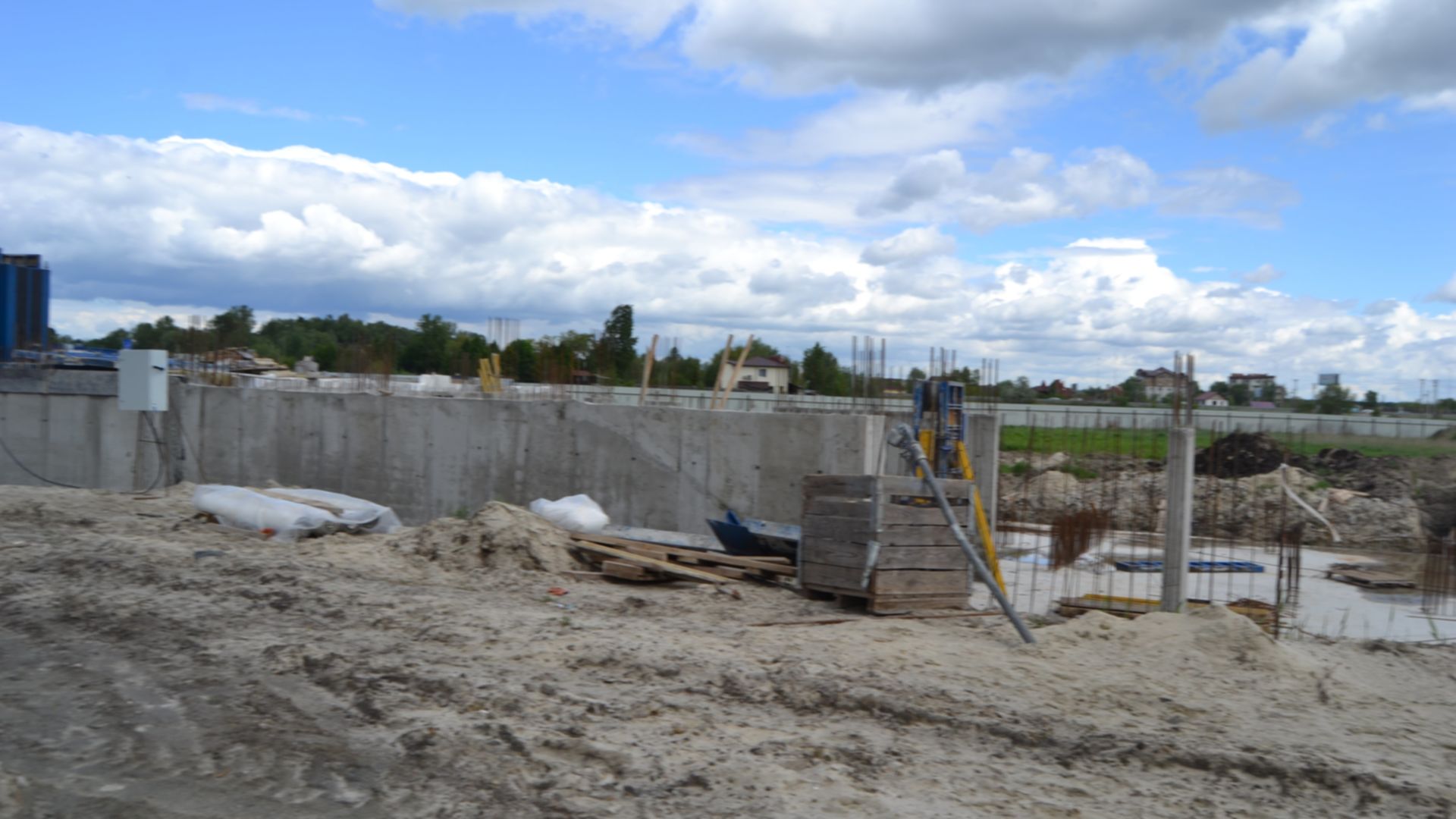

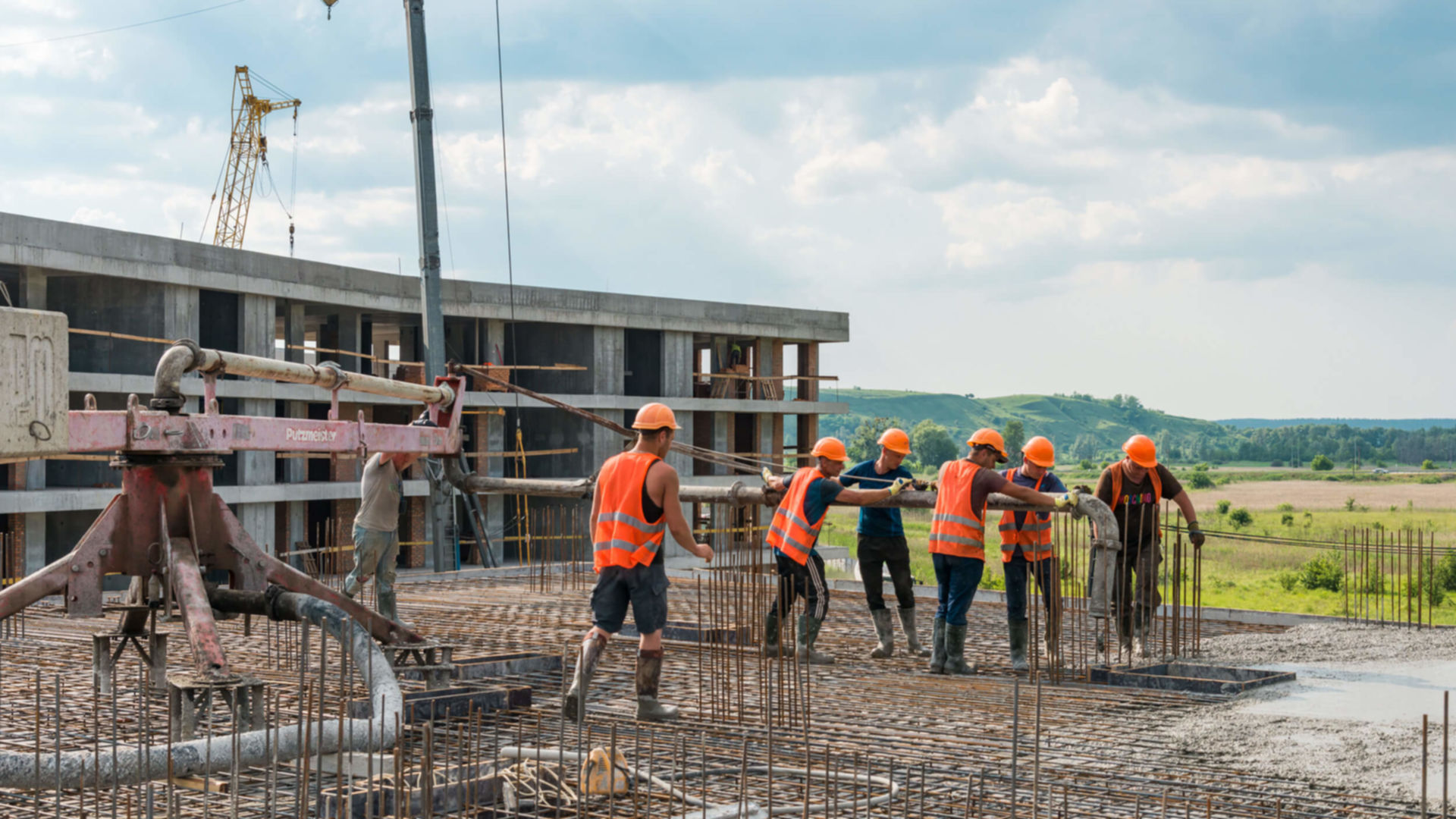

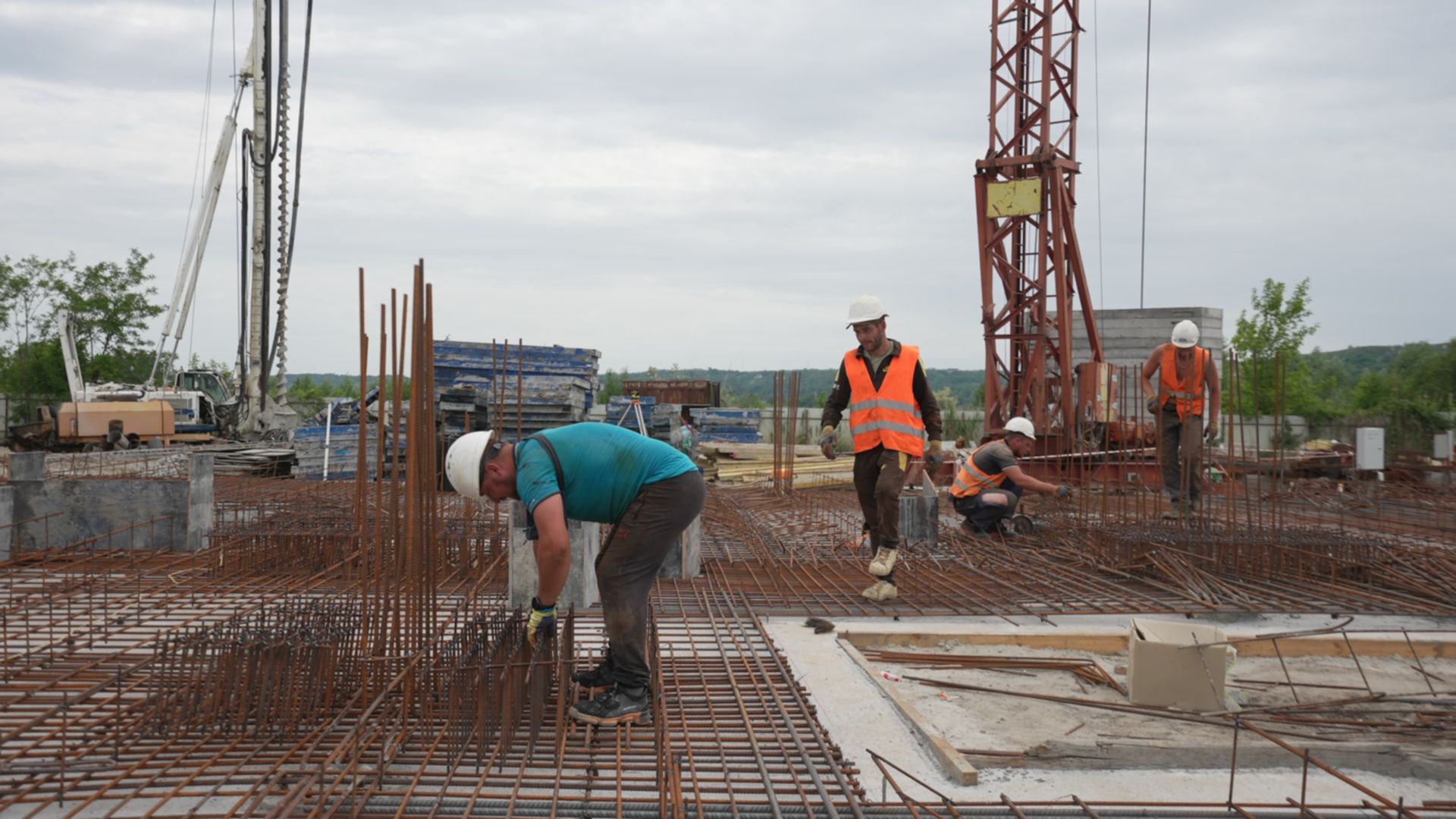

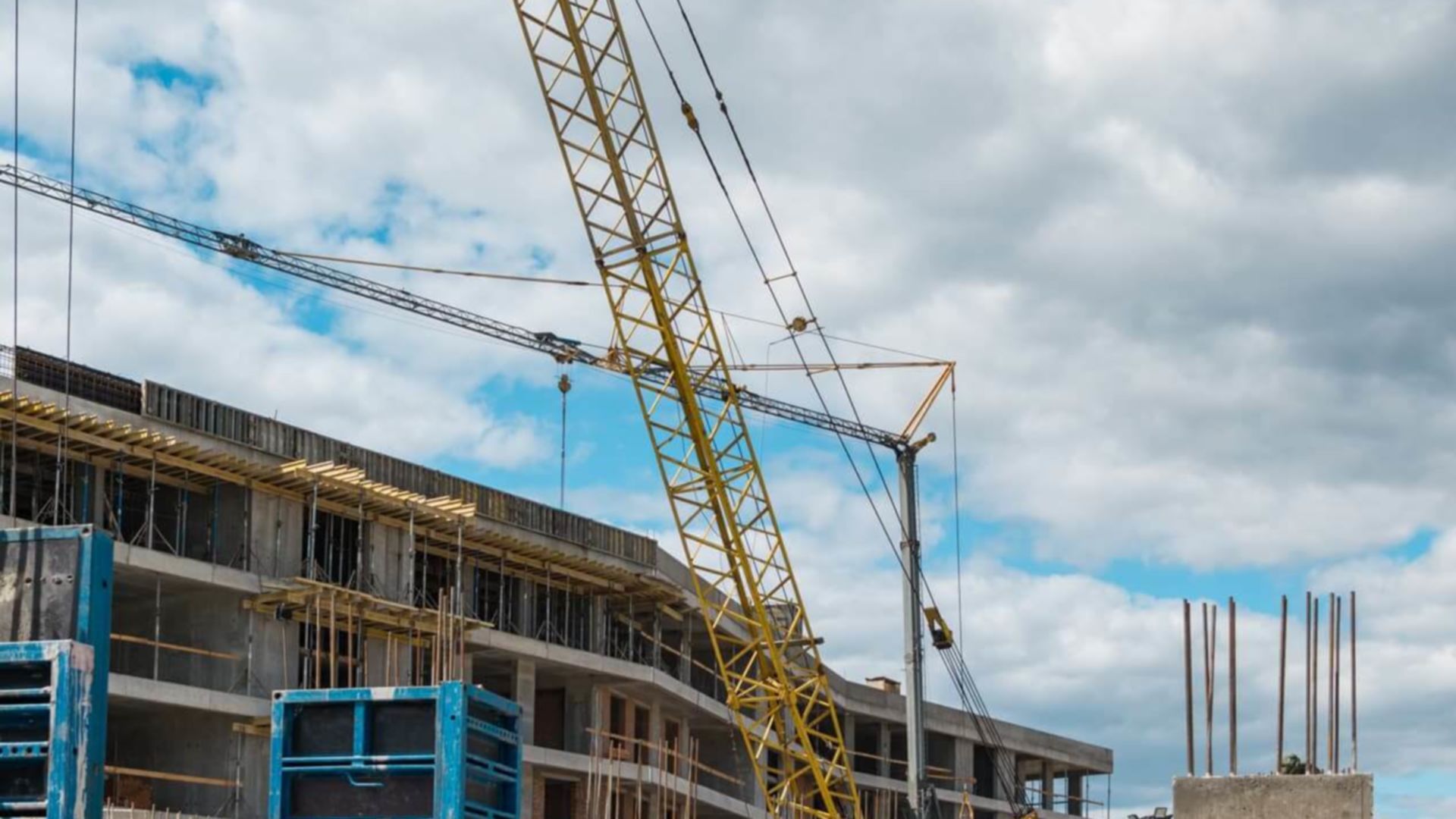

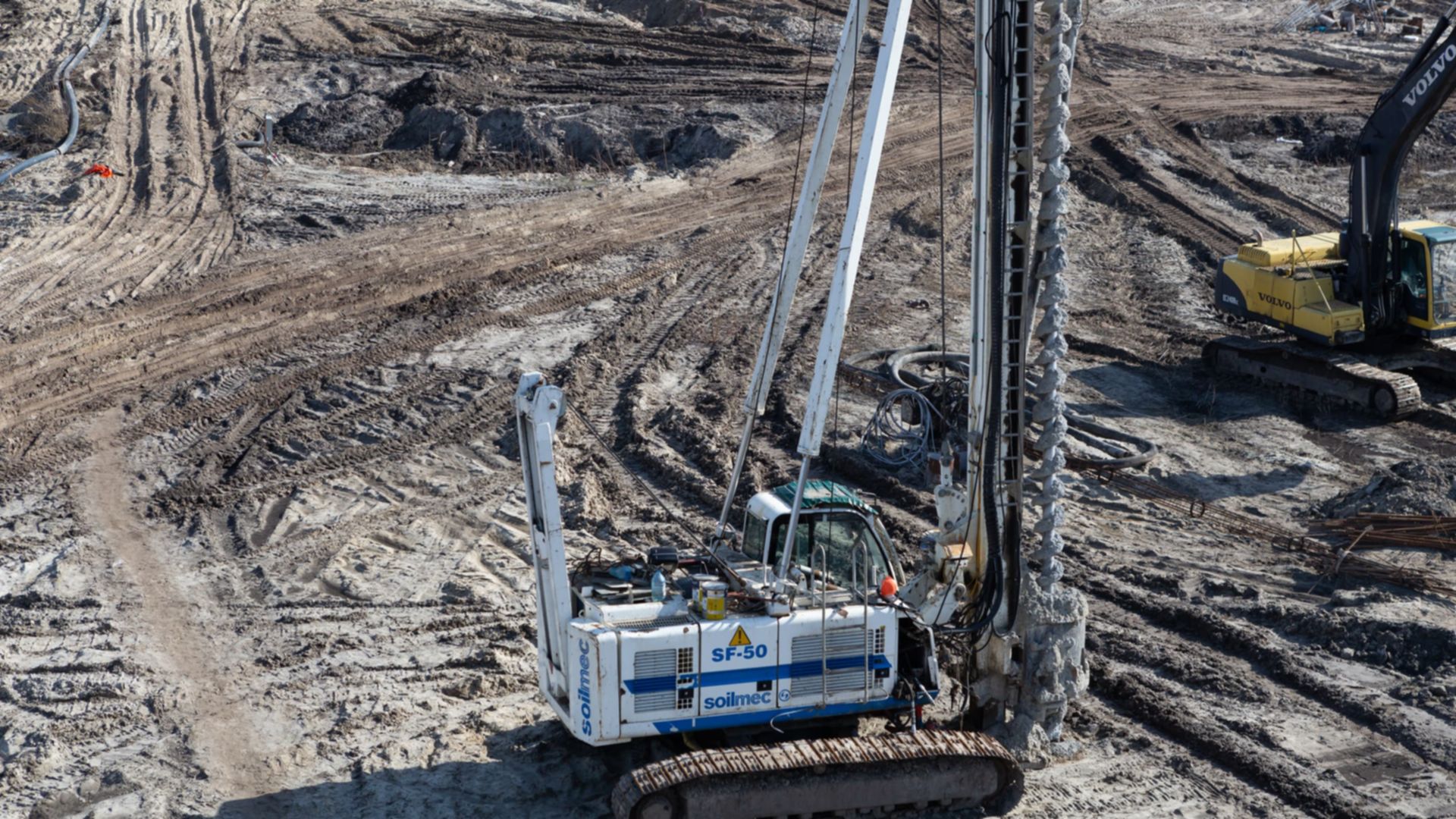

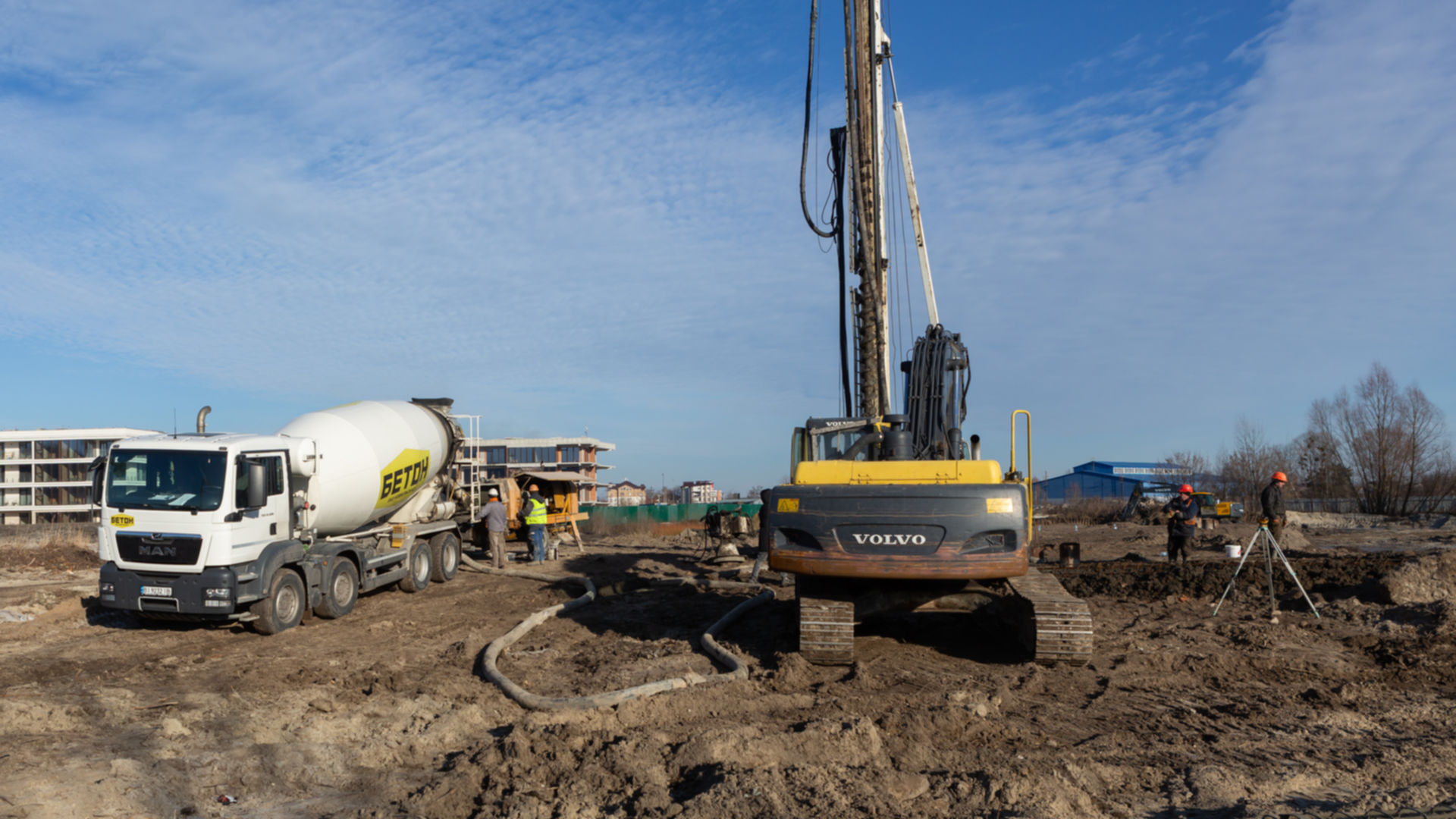

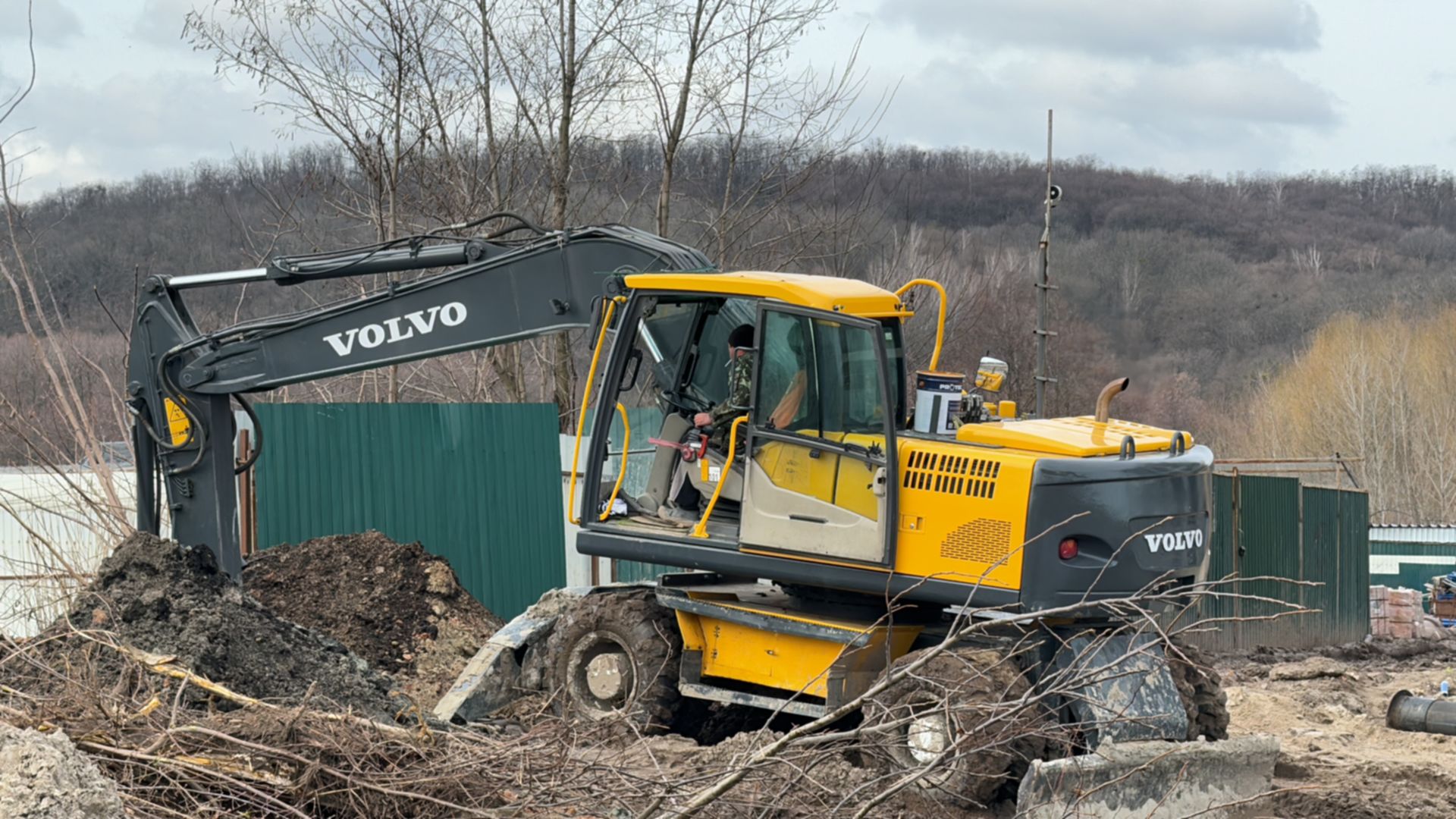

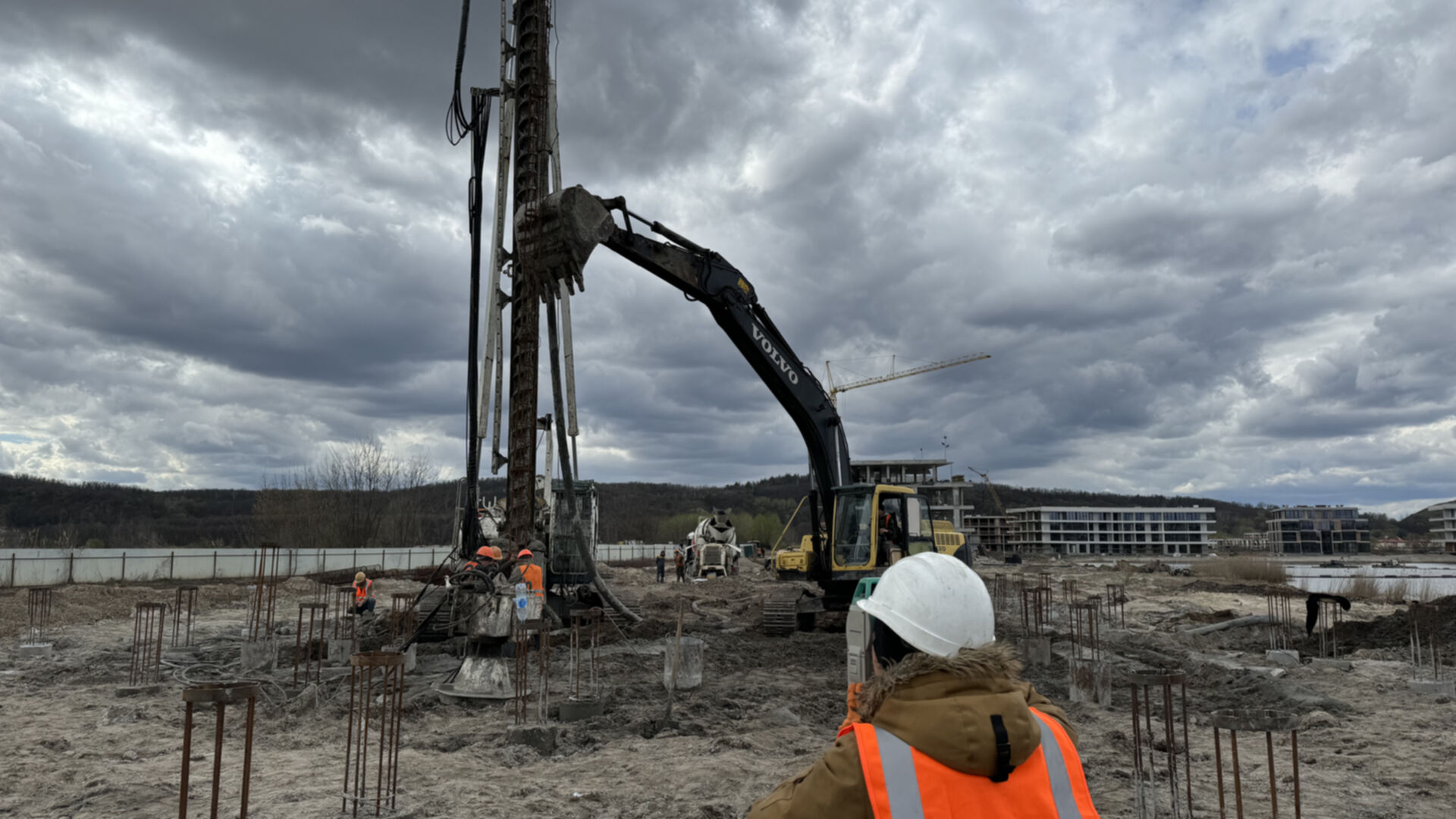

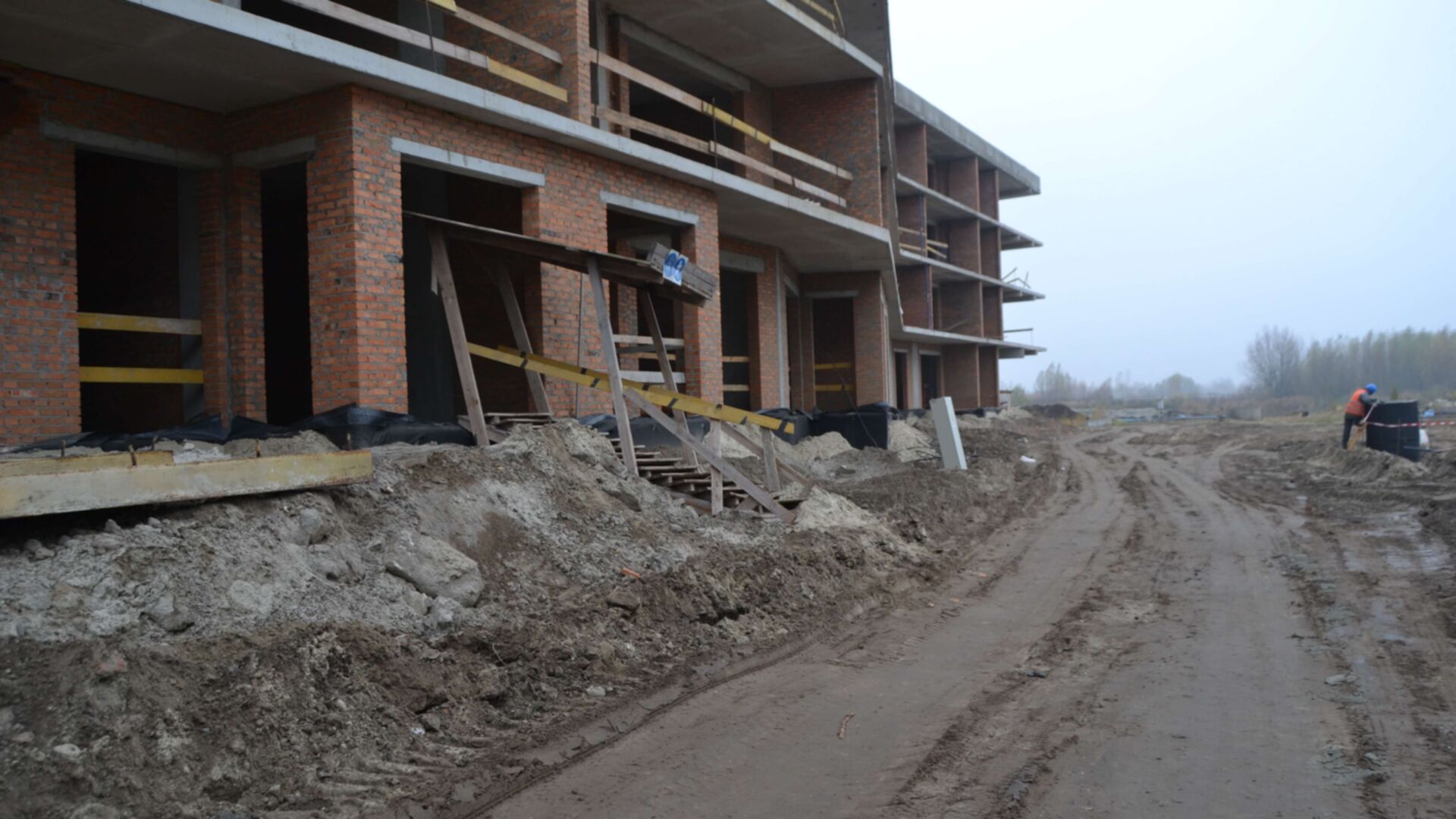

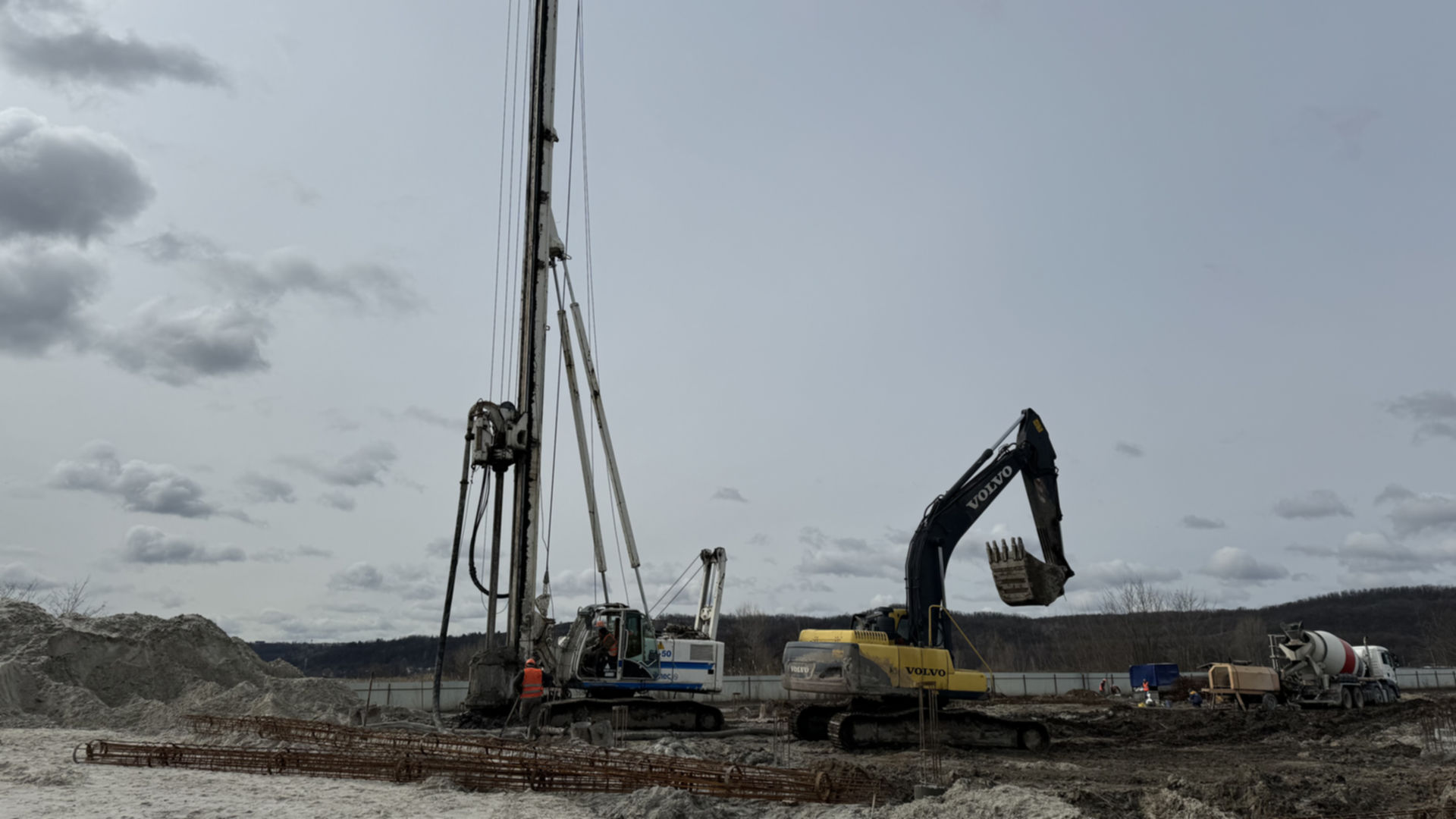

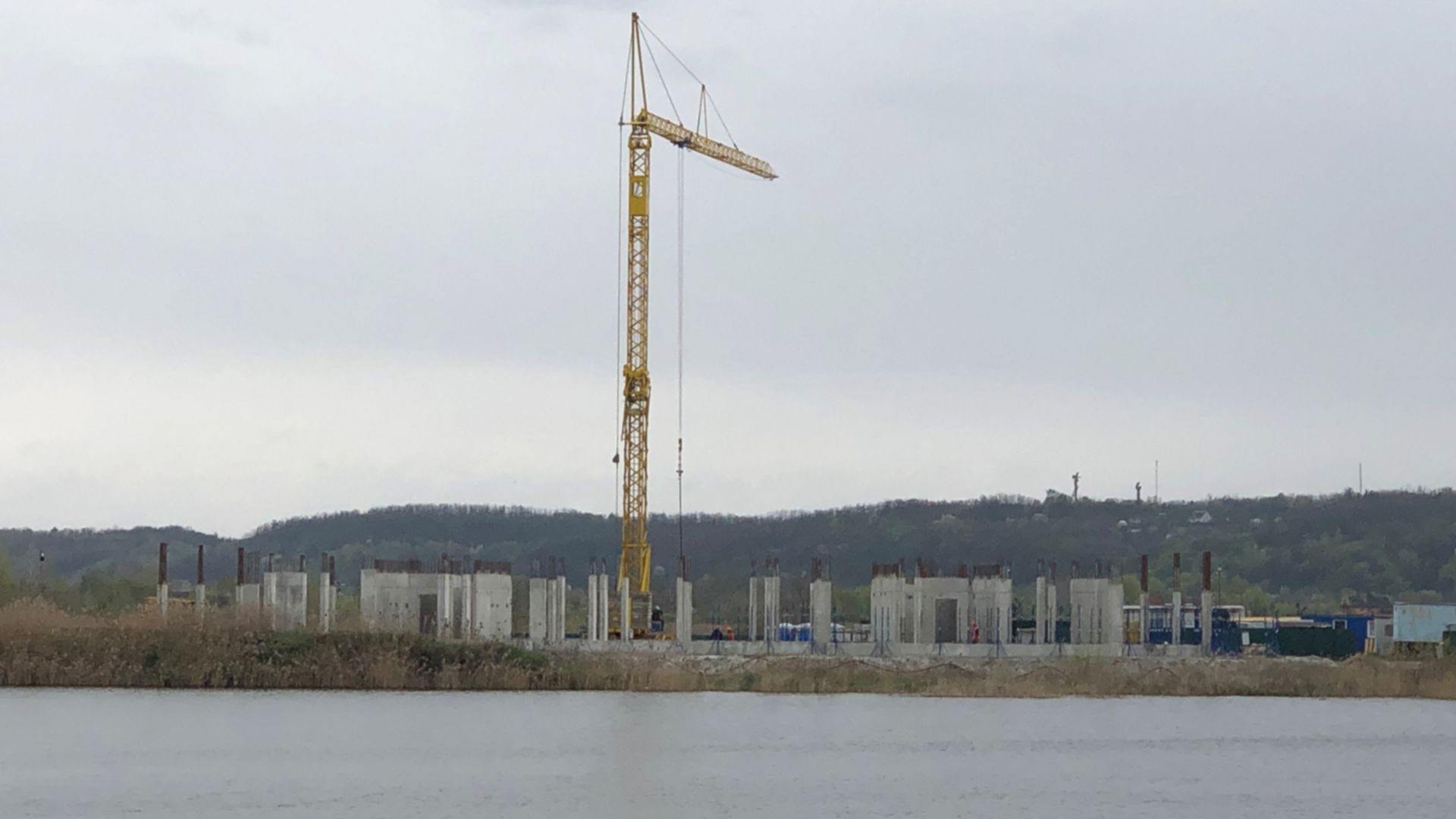

Зведення фундаменту
Дата здачі 1 кв. 2025
Пройдено 3 етапи з 10
Станом на березень 2024
перевірено інспектором DIM.RIA
Станом на лютий 2024
перевірено інспектором DIM.RIA
Станом на січень 2024
Станом на грудень 2023
Станом на жовтень 2023

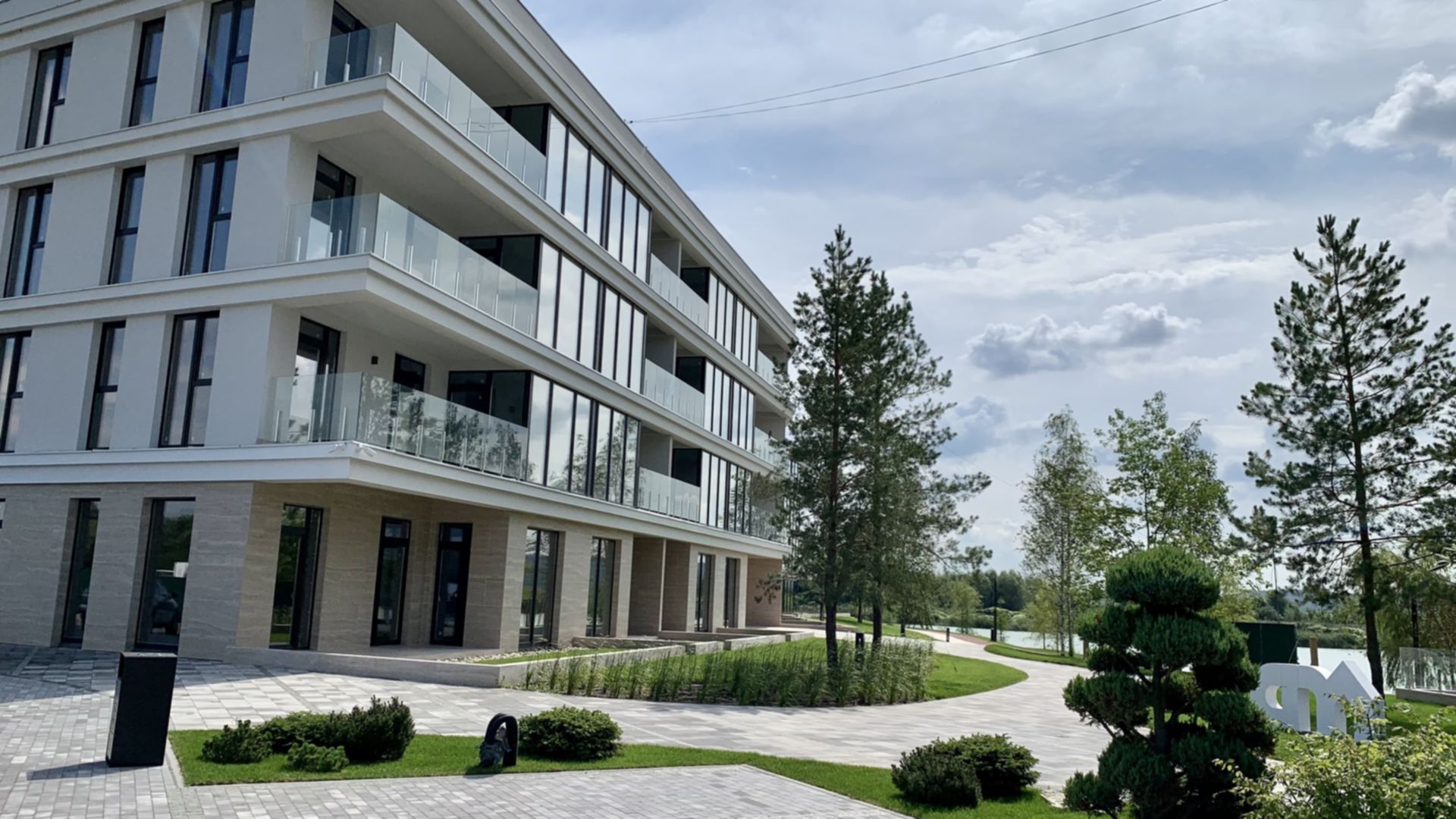

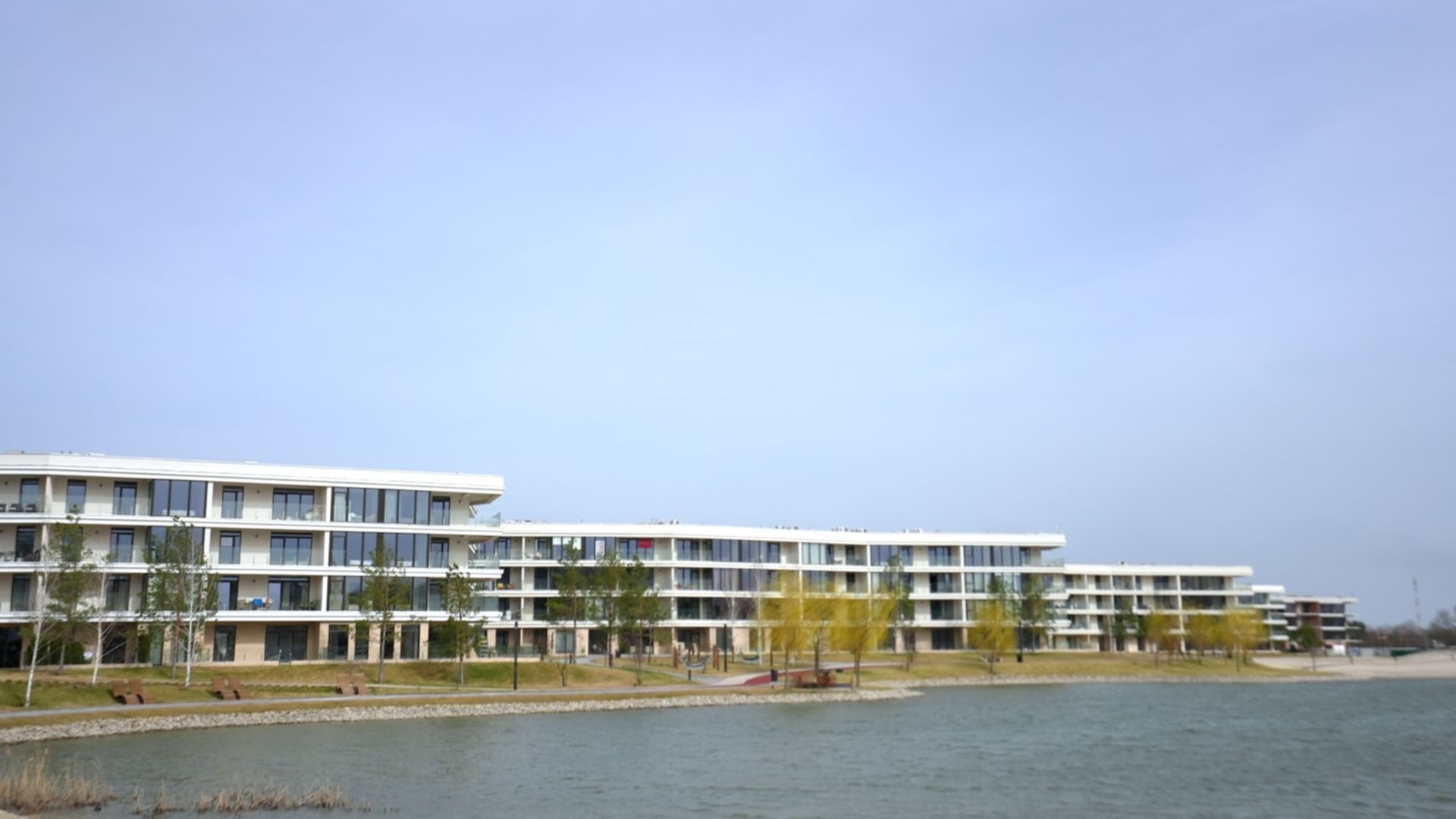

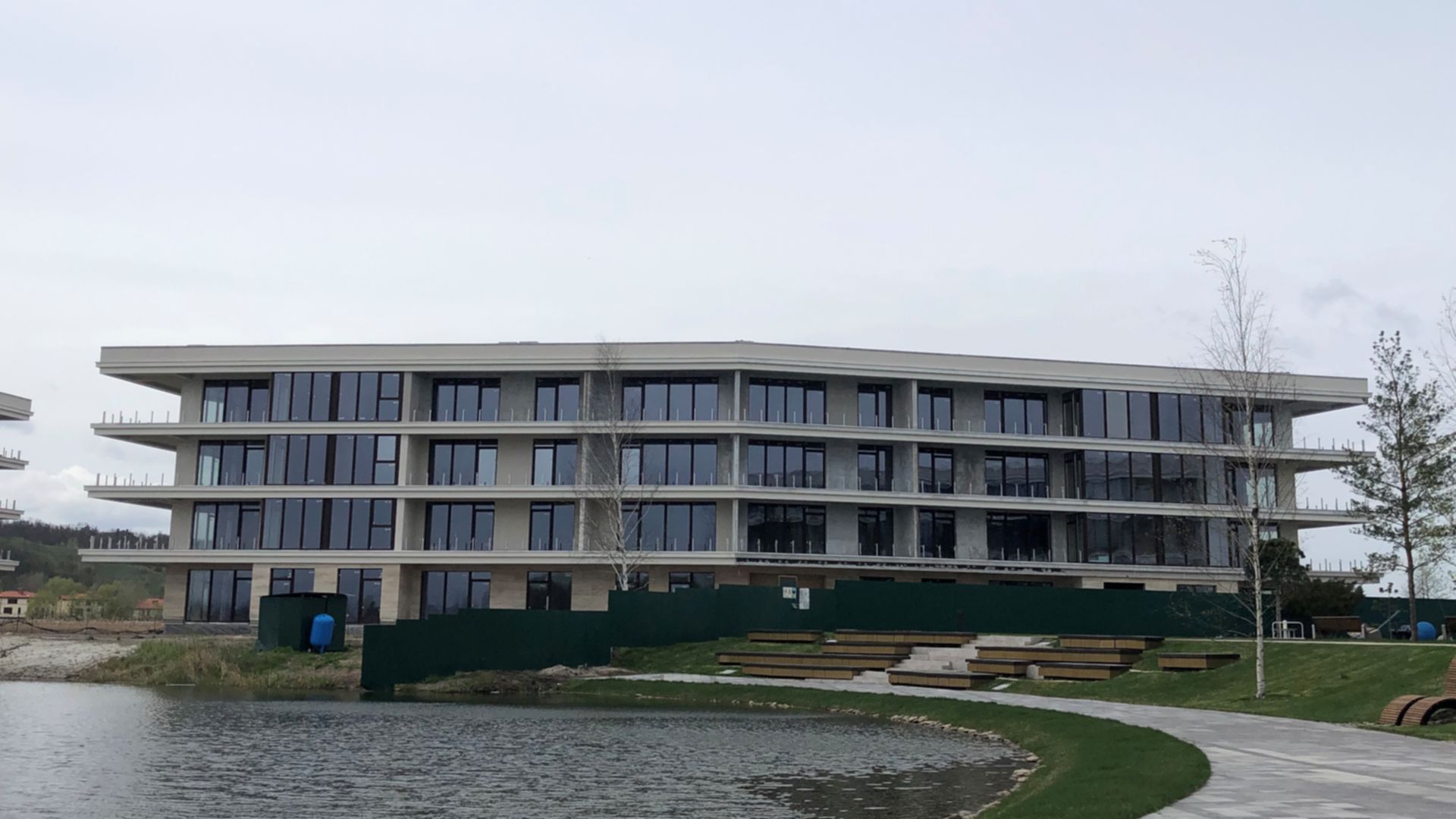

Будинок 1.1

Технологія монолітно - каркасна

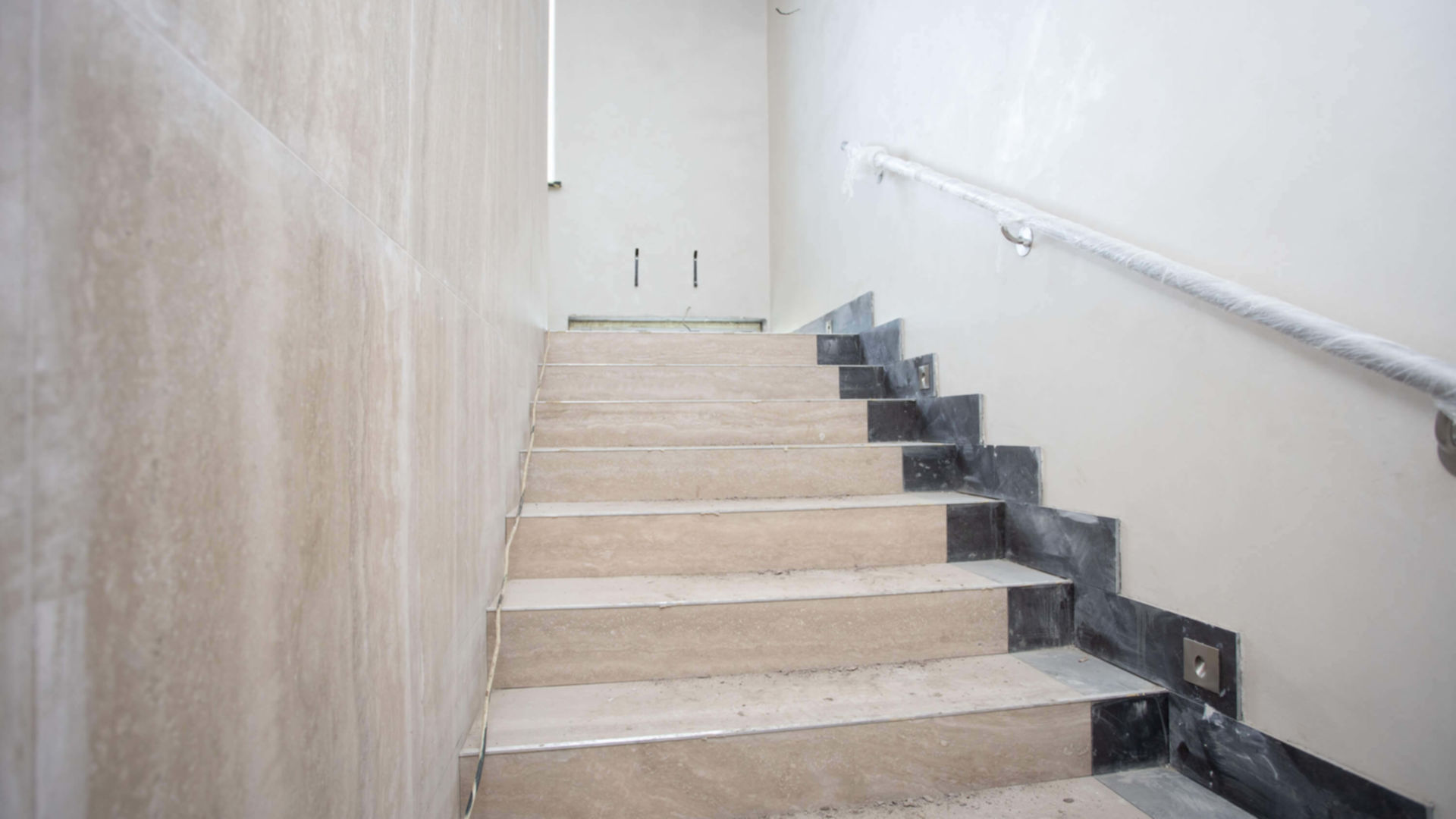

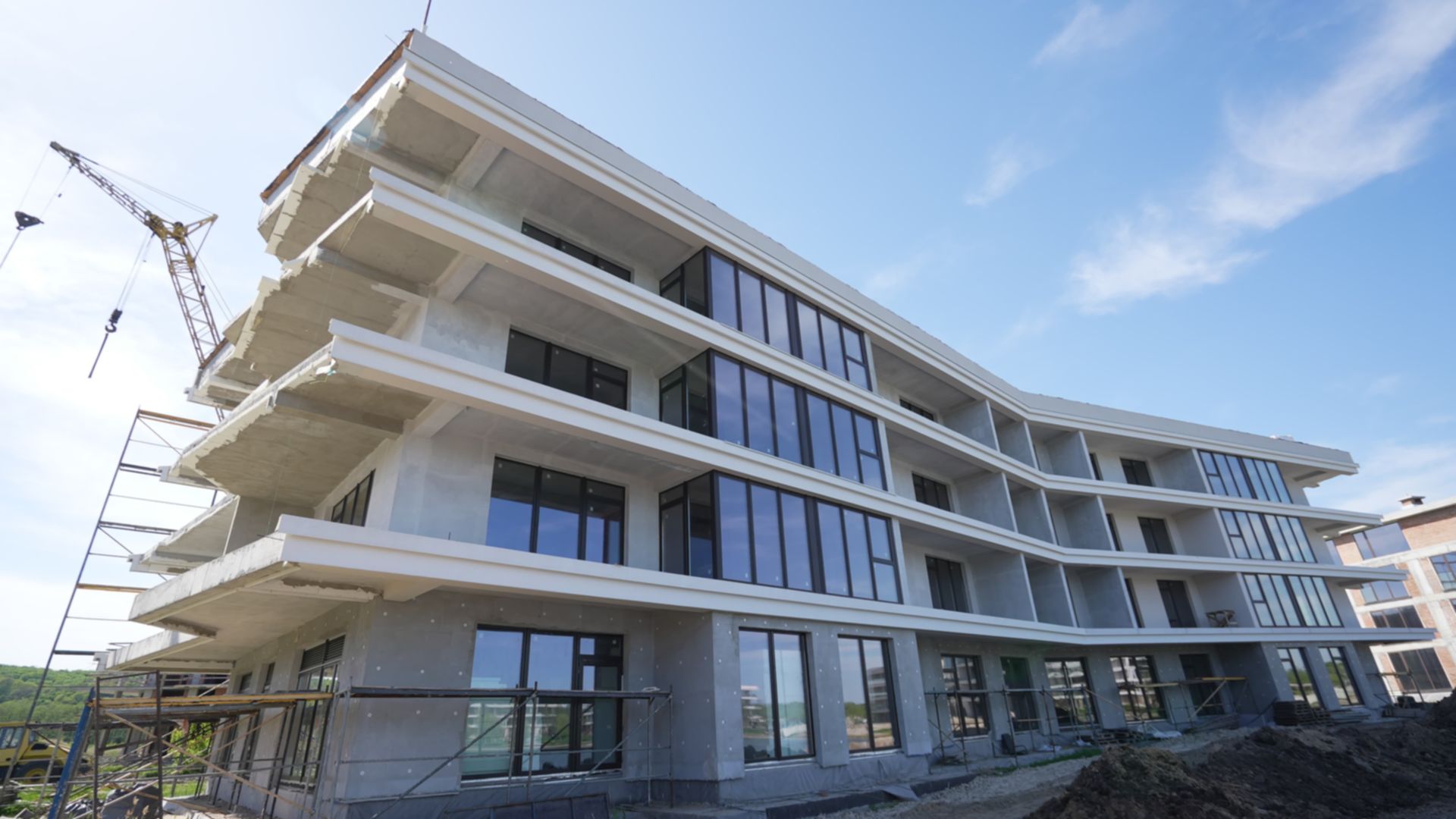

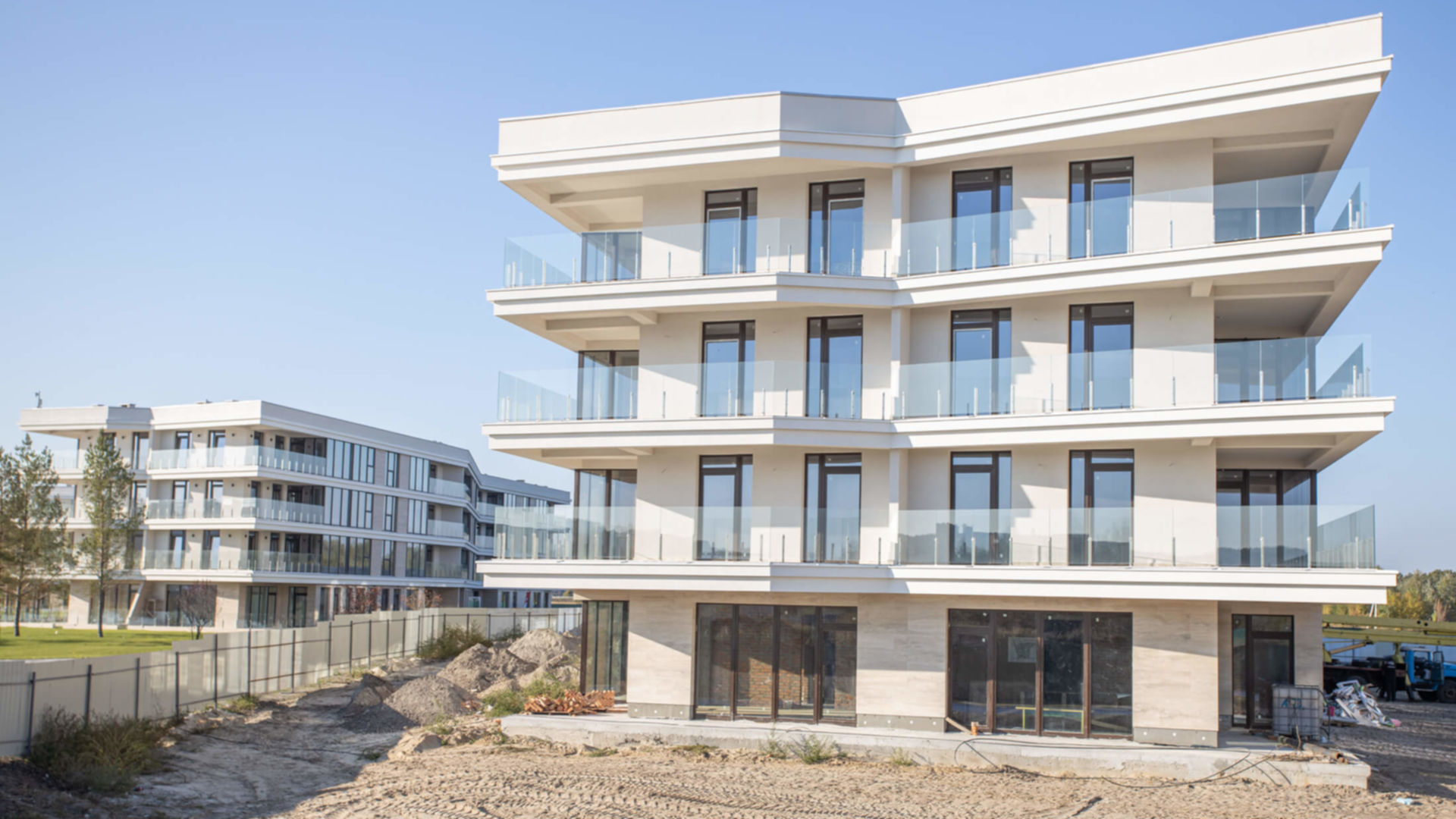

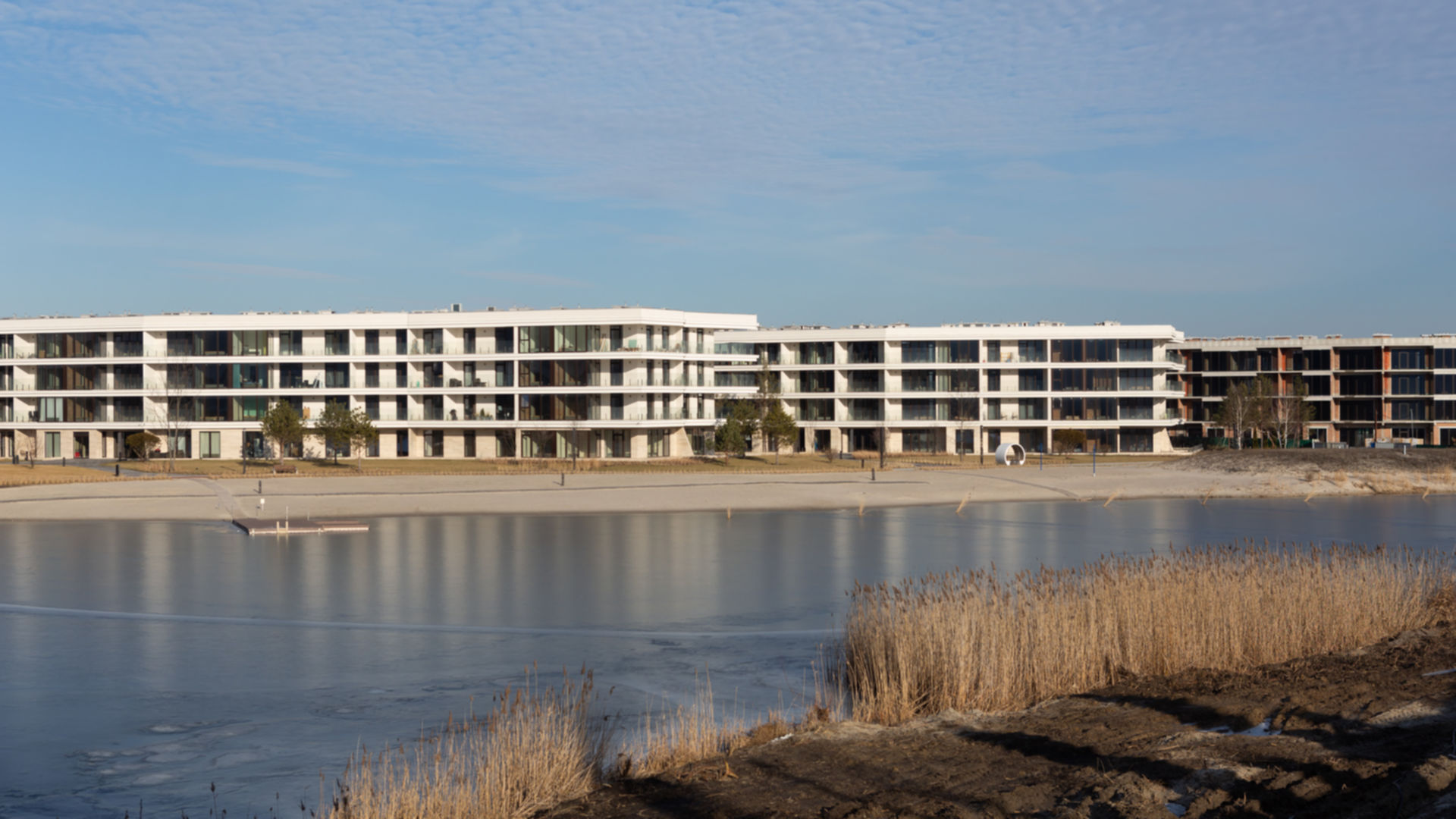

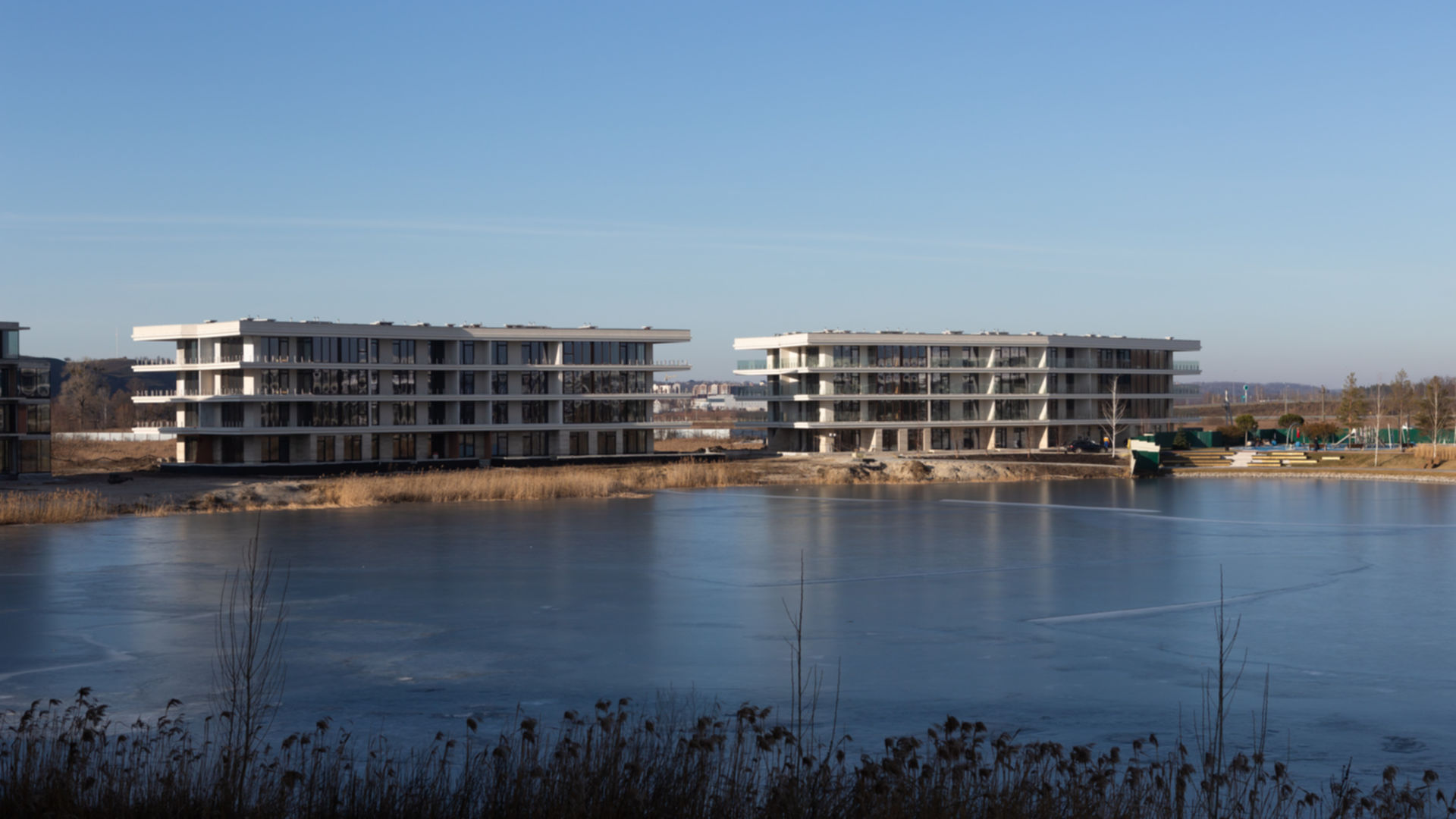

Введено в експлуатацію
Введено в 2 кв. 2021 • Підтверджено забудовником
Перенесено з 4 кв. 2020
Пройдено 10 етапів з 10
Станом на травень 2023
Станом на вересень 2022
Станом на серпень 2022
Станом на січень 2022
Станом на серпень 2021
Станом на квітень 2021
Станом на березень 2021
Станом на січень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на жовтень 2020
Станом на серпень 2020
Станом на липень 2020
Станом на червень 2020
Станом на травень 2020
Станом на квітень 2020
Станом на березень 2020
Станом на лютий 2020
Станом на січень 2020
Станом на грудень 2019
Станом на листопад 2019

Будинок 1.2

Технологія монолітно - каркасна

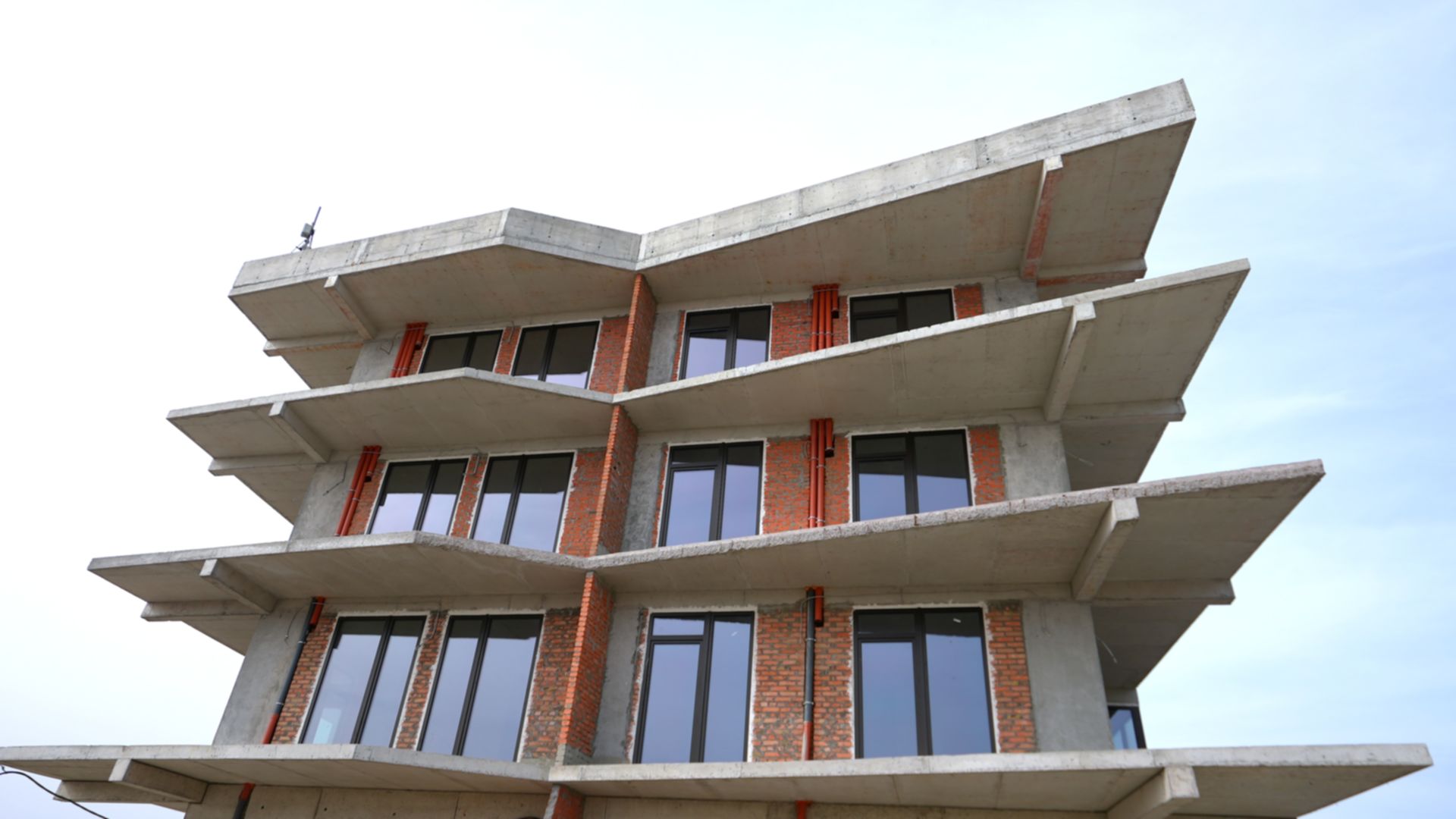

Введено в експлуатацію
Введено в 2 кв. 2021 • Підтверджено забудовником
Перенесено з 1 кв. 2021
Пройдено 10 етапів з 10
Станом на травень 2023
Станом на березень 2023
Станом на вересень 2022
Станом на серпень 2022
Станом на січень 2022
Станом на серпень 2021
Станом на квітень 2021
Станом на березень 2021
Станом на січень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на жовтень 2020
Станом на серпень 2020
Станом на липень 2020
Станом на червень 2020
Станом на травень 2020
Станом на квітень 2020
Станом на березень 2020
Станом на лютий 2020
Станом на січень 2020

Будинок 1.3

Технологія монолітно - каркасна
Введено в експлуатацію
Введено в 2 кв. 2022 • Підтверджено забудовником
Перенесено з 1 кв. 2021
Пройдено 10 етапів з 10
Станом на травень 2023
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на січень 2022
Станом на серпень 2021
Станом на березень 2021
Станом на січень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на жовтень 2020
Станом на липень 2020
Станом на червень 2020
Станом на травень 2020
Станом на квітень 2020
Станом на березень 2020
Станом на лютий 2020

Будинок 1.4

Технологія монолітно - каркасна
Введено в експлуатацію
Введено в 2 кв. 2022 • Підтверджено забудовником
Перенесено з 2 кв. 2021
Пройдено 10 етапів з 10
Станом на травень 2023
Станом на березень 2023
Станом на грудень 2022
Станом на вересень 2022
Станом на липень 2022
Станом на червень 2022
Станом на січень 2022
Станом на вересень 2021
Станом на серпень 2021
Станом на квітень 2021
Станом на березень 2021
Станом на січень 2021
Станом на грудень 2020
Станом на листопад 2020
Станом на жовтень 2020

Продані секції

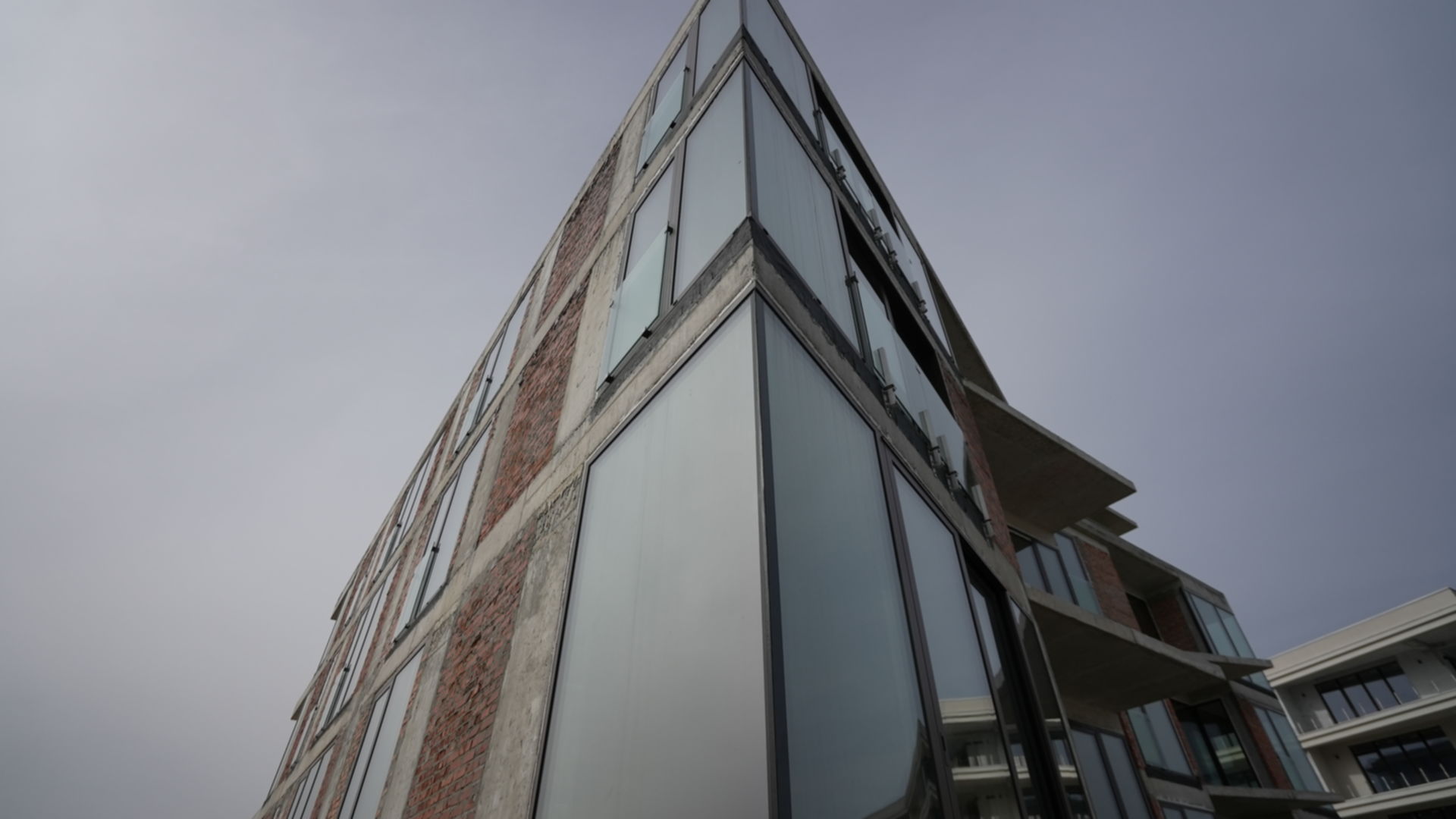

Будинок 2.2

Технологія монолітно - каркасна
Дата здачі 2 кв. 2024

Умови купівлі

2 травня 2024 перевірено інформацію по умовах купівлі
Розтермінування 0% до 3 років, перший внесок від 30%
Уточнюйте деталі у відділі продажу
DIM
Забудовник
DIM
Відділ продажу працює
Пн-Пт · 10:00-19:00
Сб · 10:00-19:00
Нд · 10:00-17:00
9.0
Високий рейтинг забудовника
Працює з DIM.RIA 4 роки
У забудовника 13 ЖК
Акції від забудовників Київської області
ЖК Krona Park 2
Вигідна пропозиція!
27 000 грн за м²
ЖК Krona Park 2
Бровари, вул. В'ячеслава Чорновола
Акційні ціни на квартири - 29 000 грн/м², за умови повної оплати.
До кінця акції 19 днів
ЖК Оптимісто
Акція!
49 900 грн за м²
ЖК Оптимісто
Гатне, вул. Оптимістична
Знижка до 15% на обмежену кількість квартир із "єОселя" та при 100% оплаті.
До кінця акції 20 днів
ЖК Park Royal
Знижки!
34 560 грн за м²
ЖК Park Royal
Буча, вул. Івана Виговського
Мінус 10% на квартири!
До кінця акції 19 днів
ЖК Амстердам Клубний
Знижка!
22 000 грн за м²
ЖК Амстердам Клубний
Білогородка, вул. Щаслива
Забудовник надає знижку 2000 грн/м² - при оплаті 100%!
До кінця акції 233 дні
