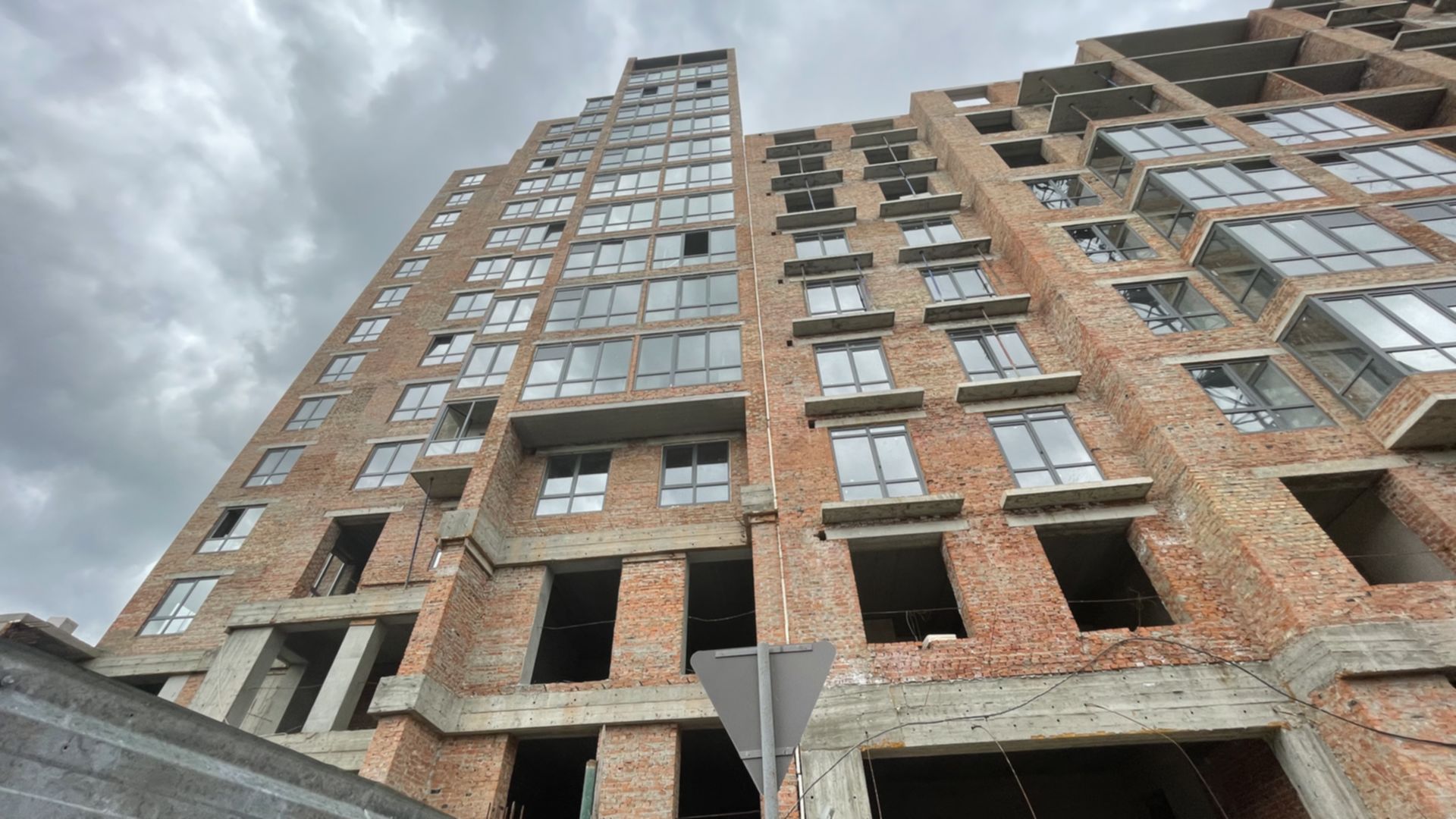

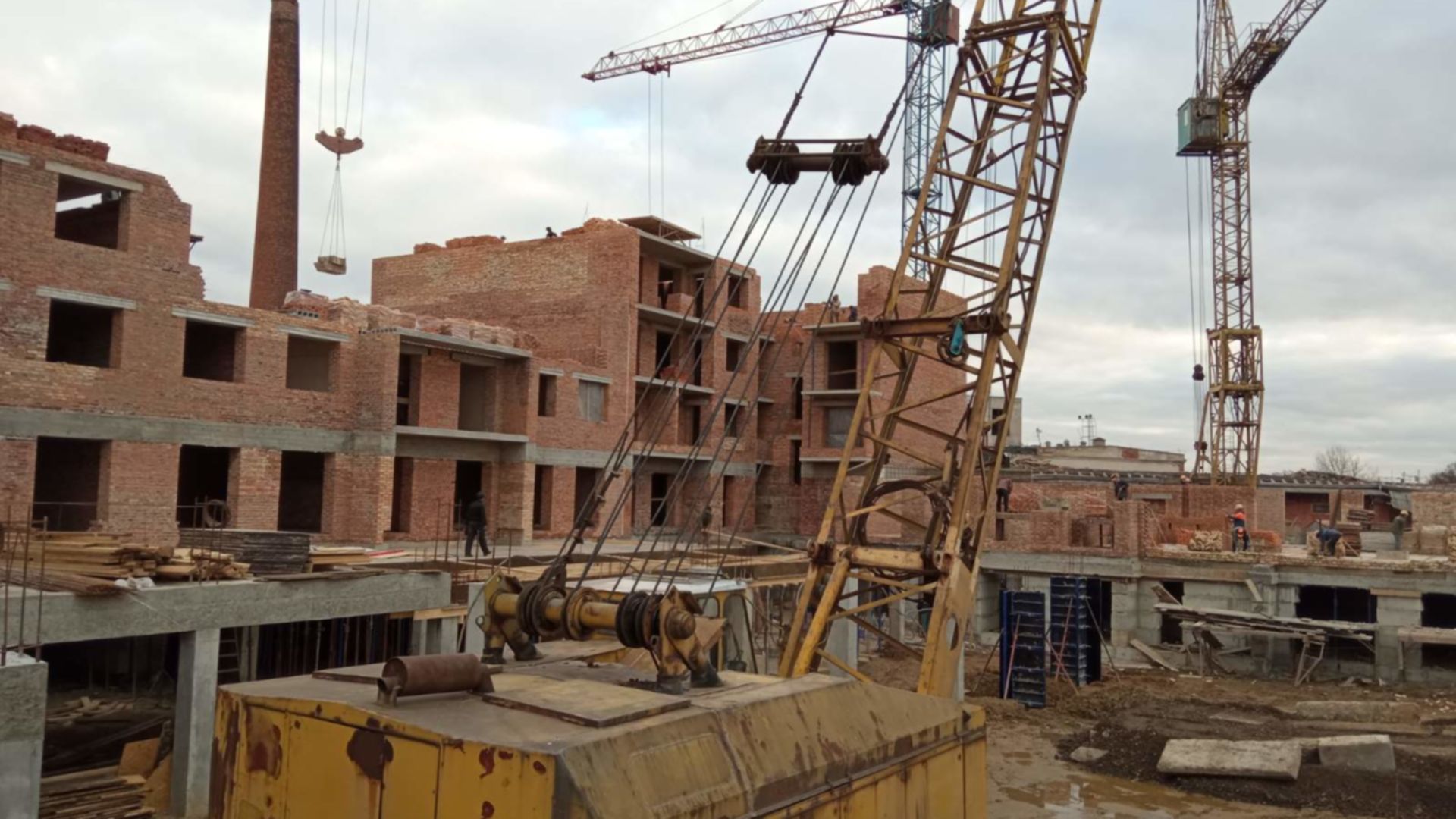

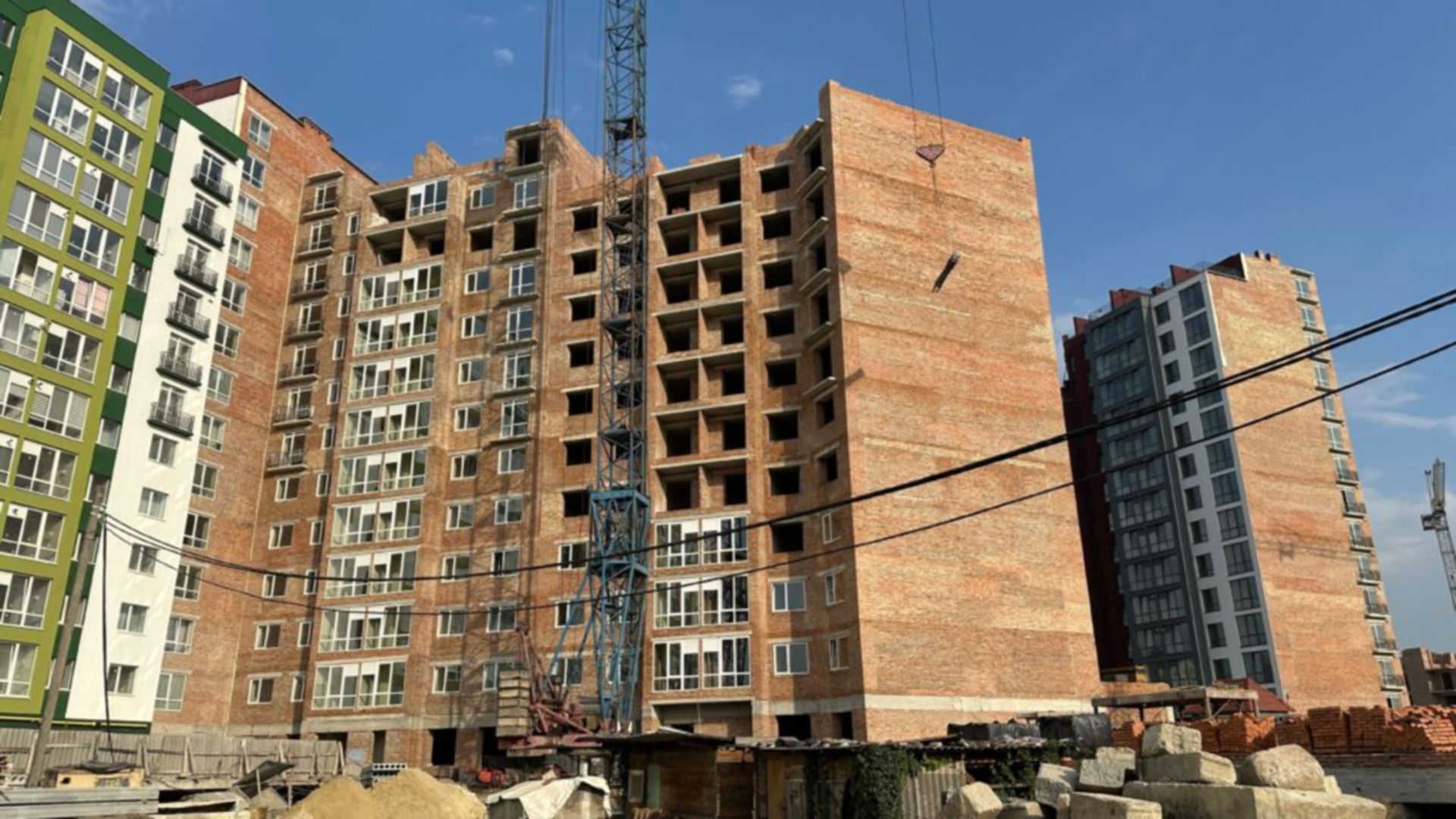

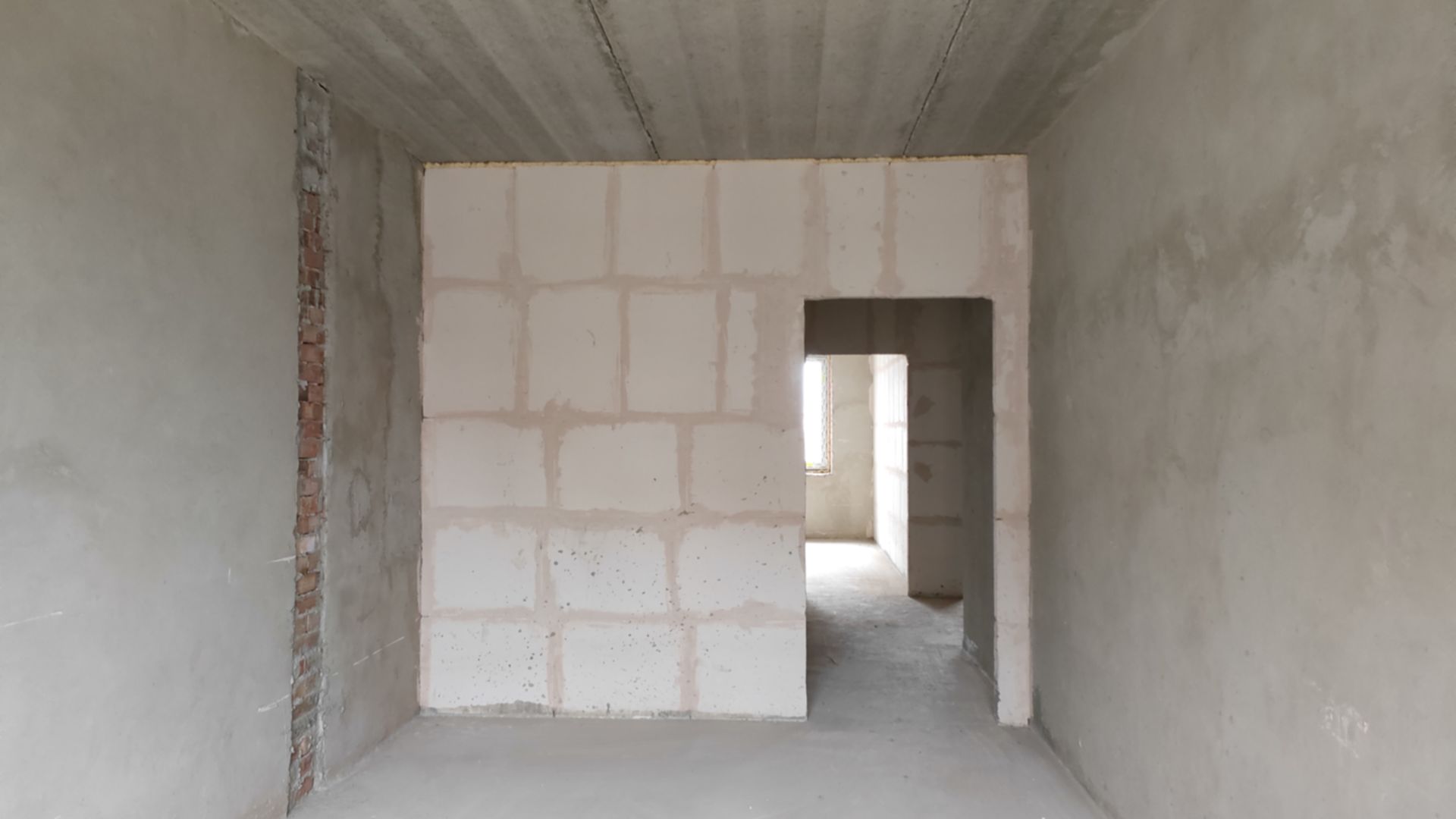

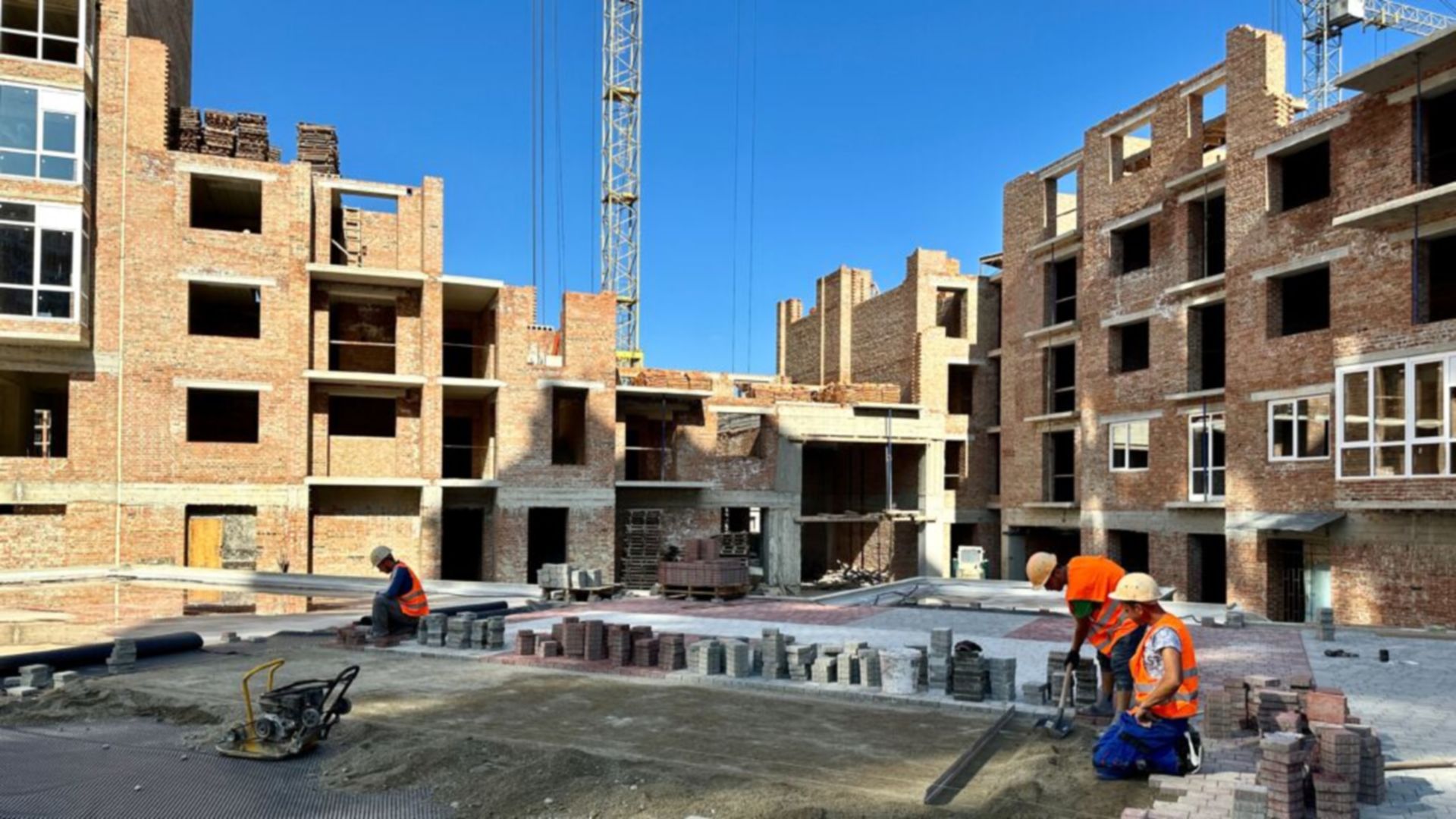

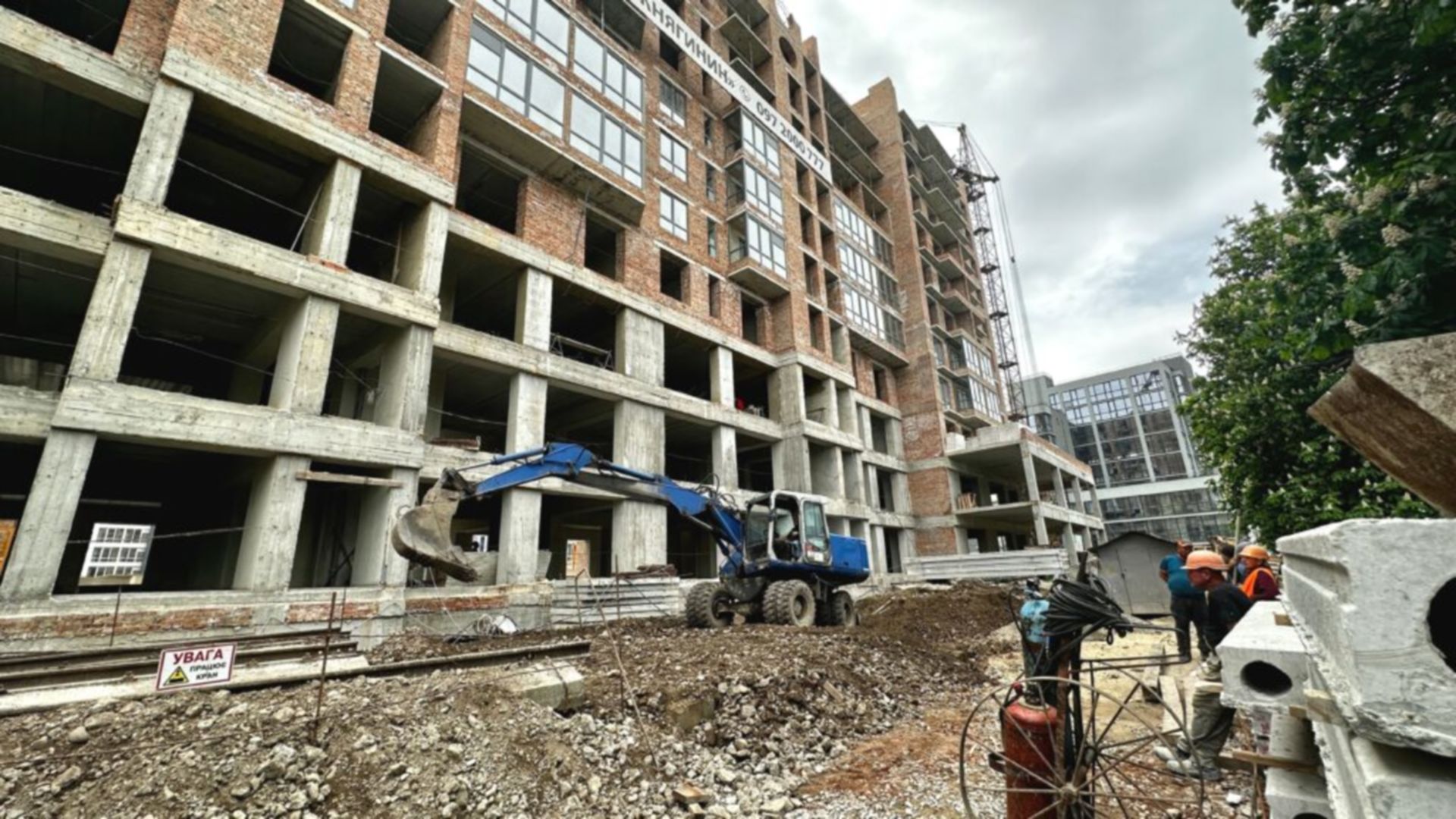

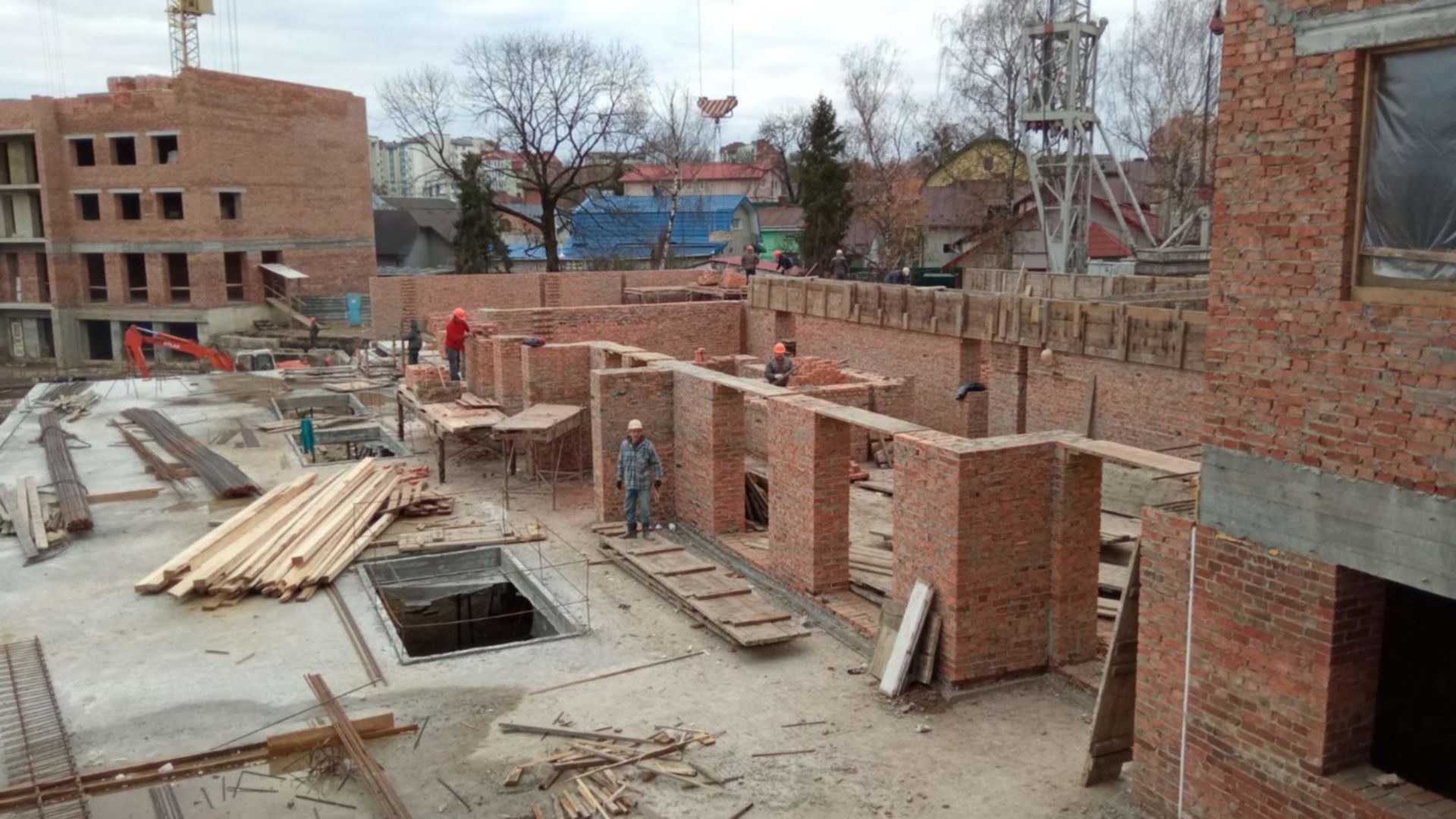

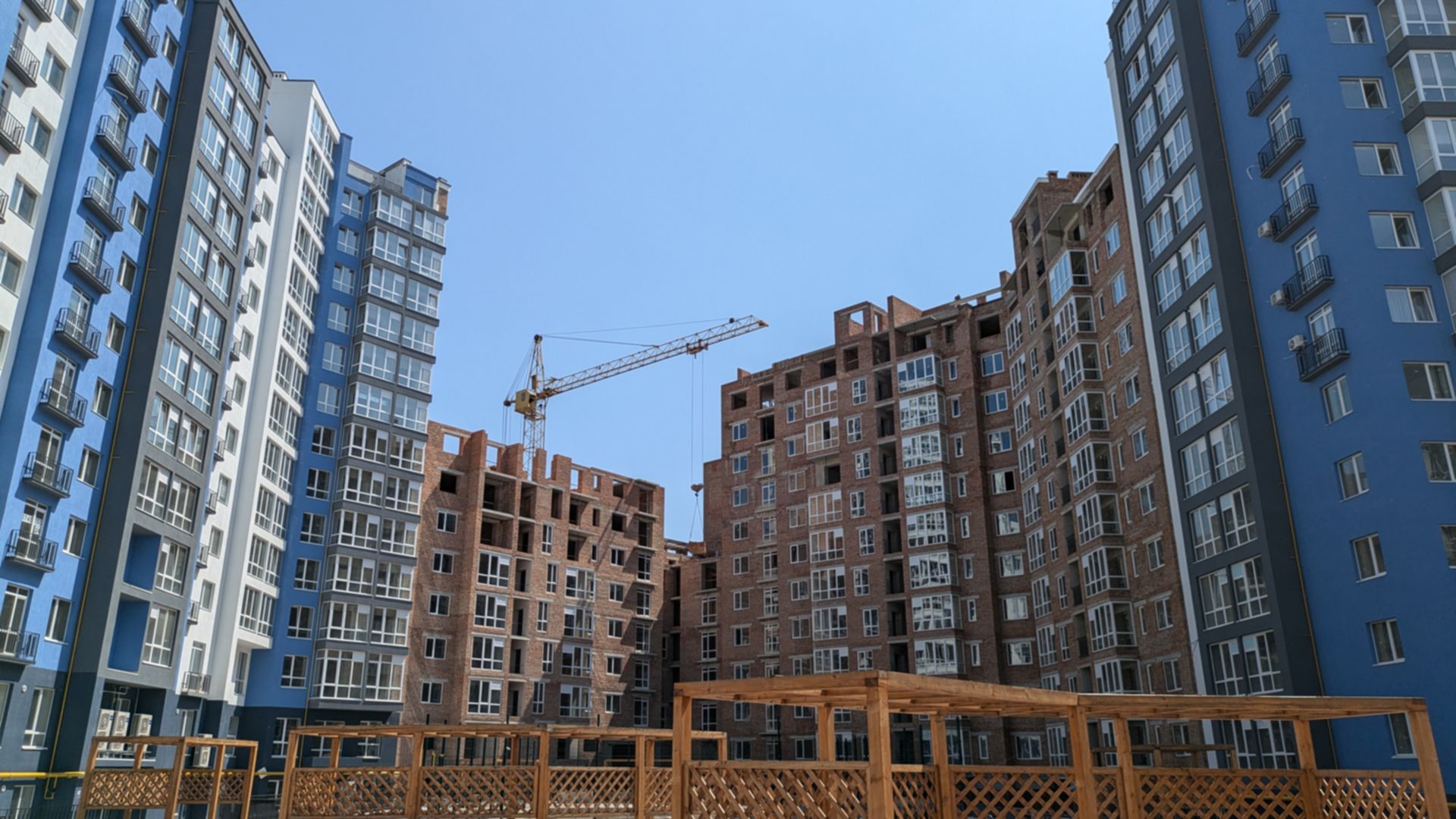

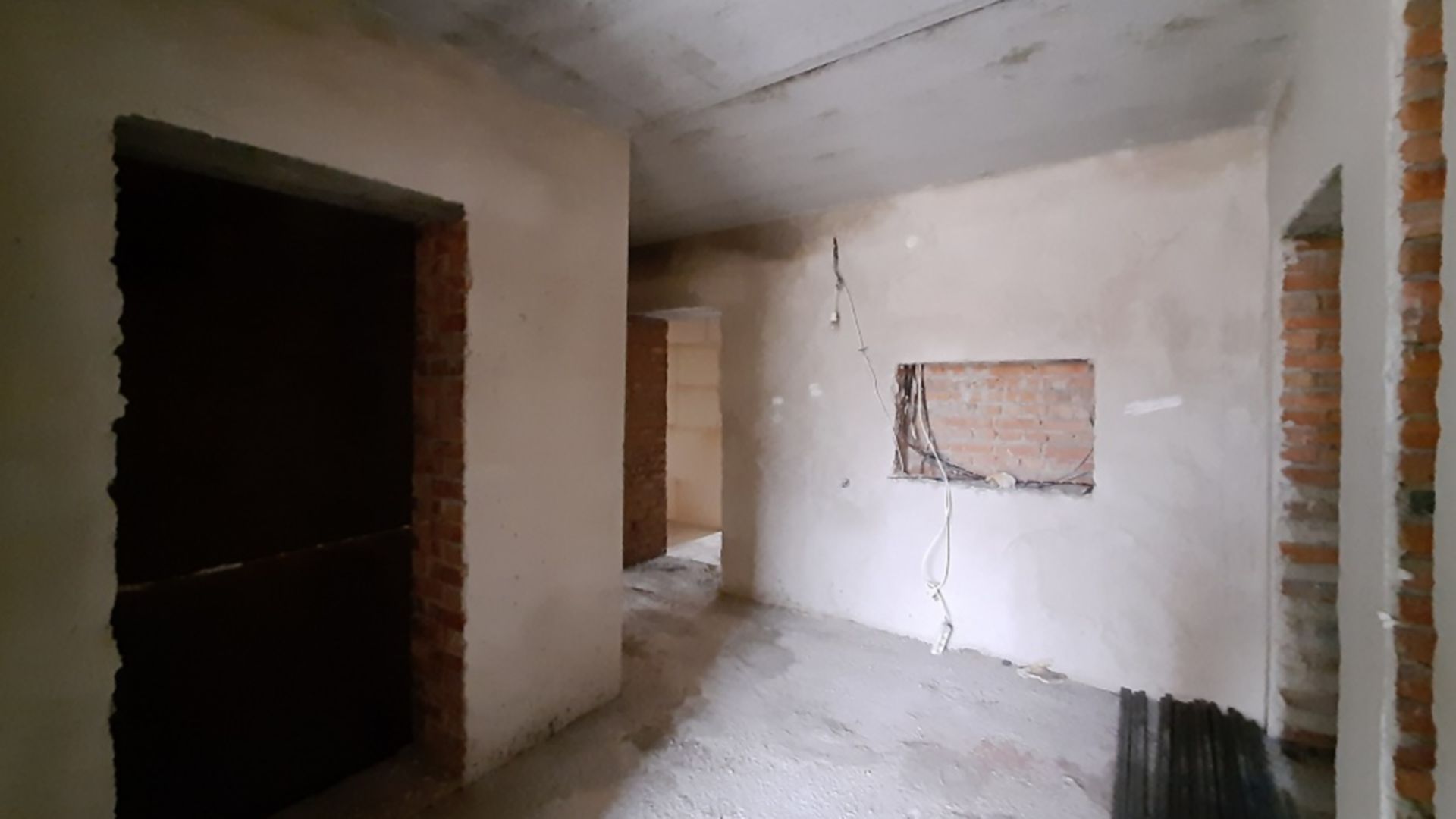

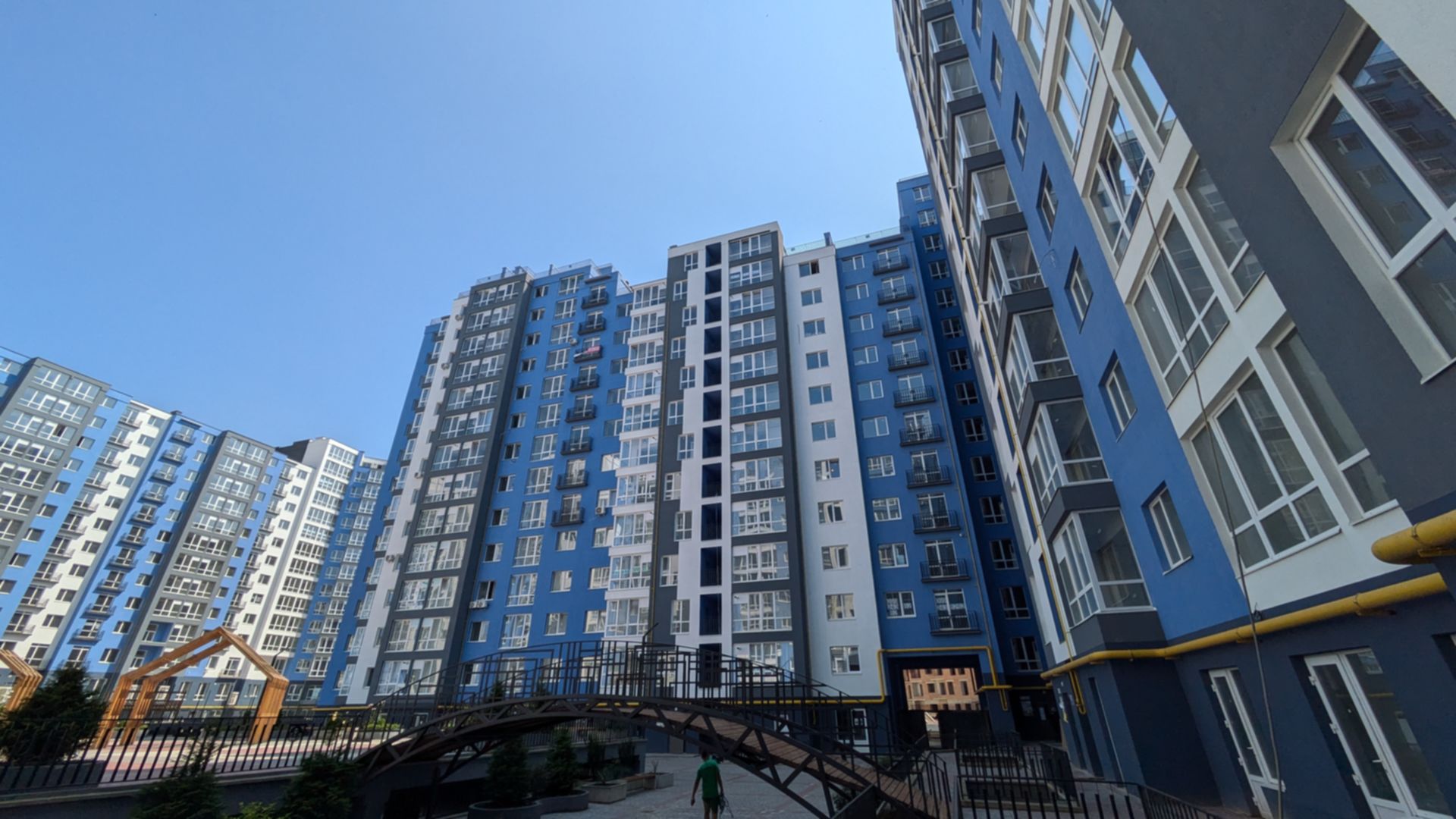

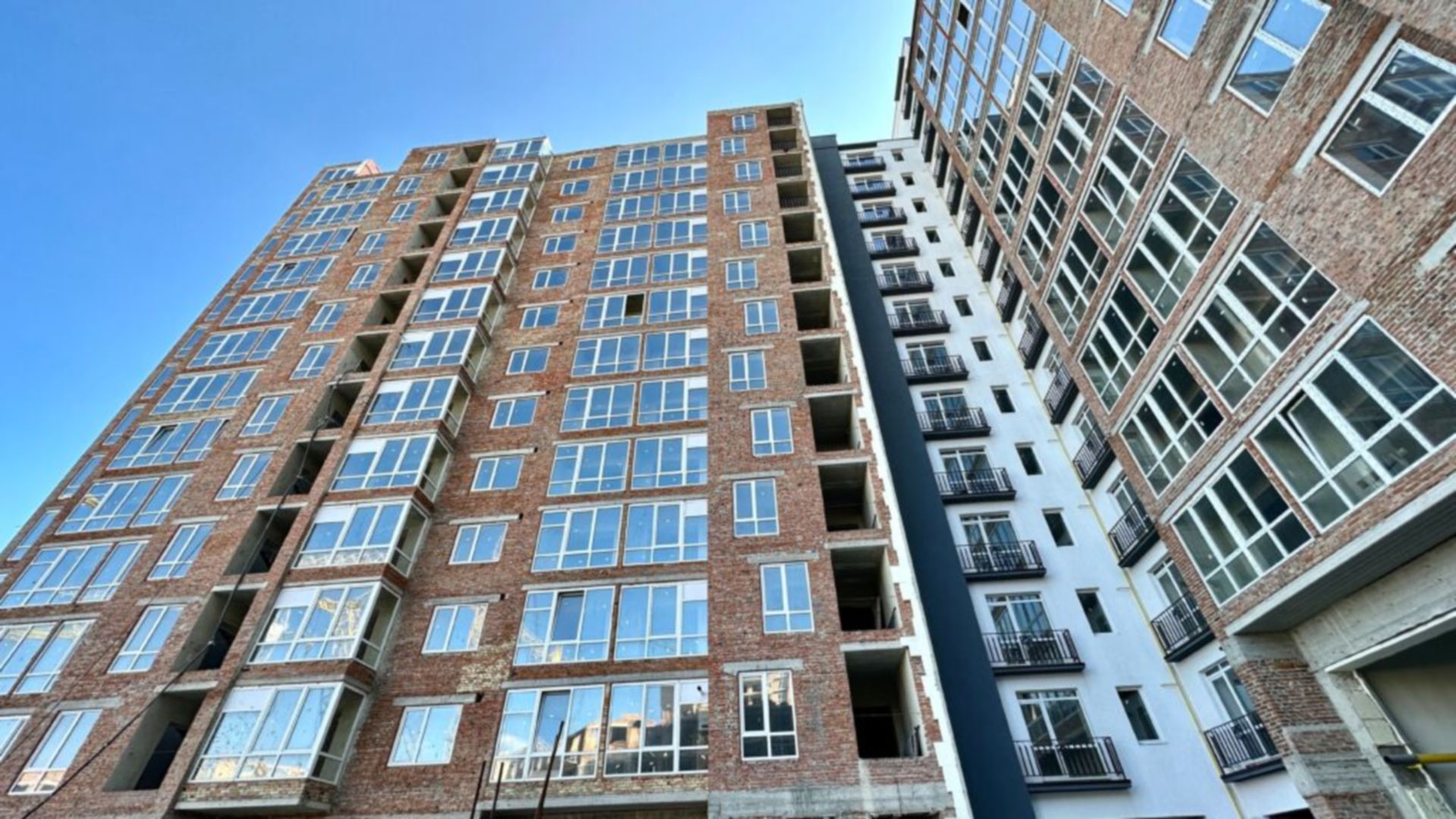

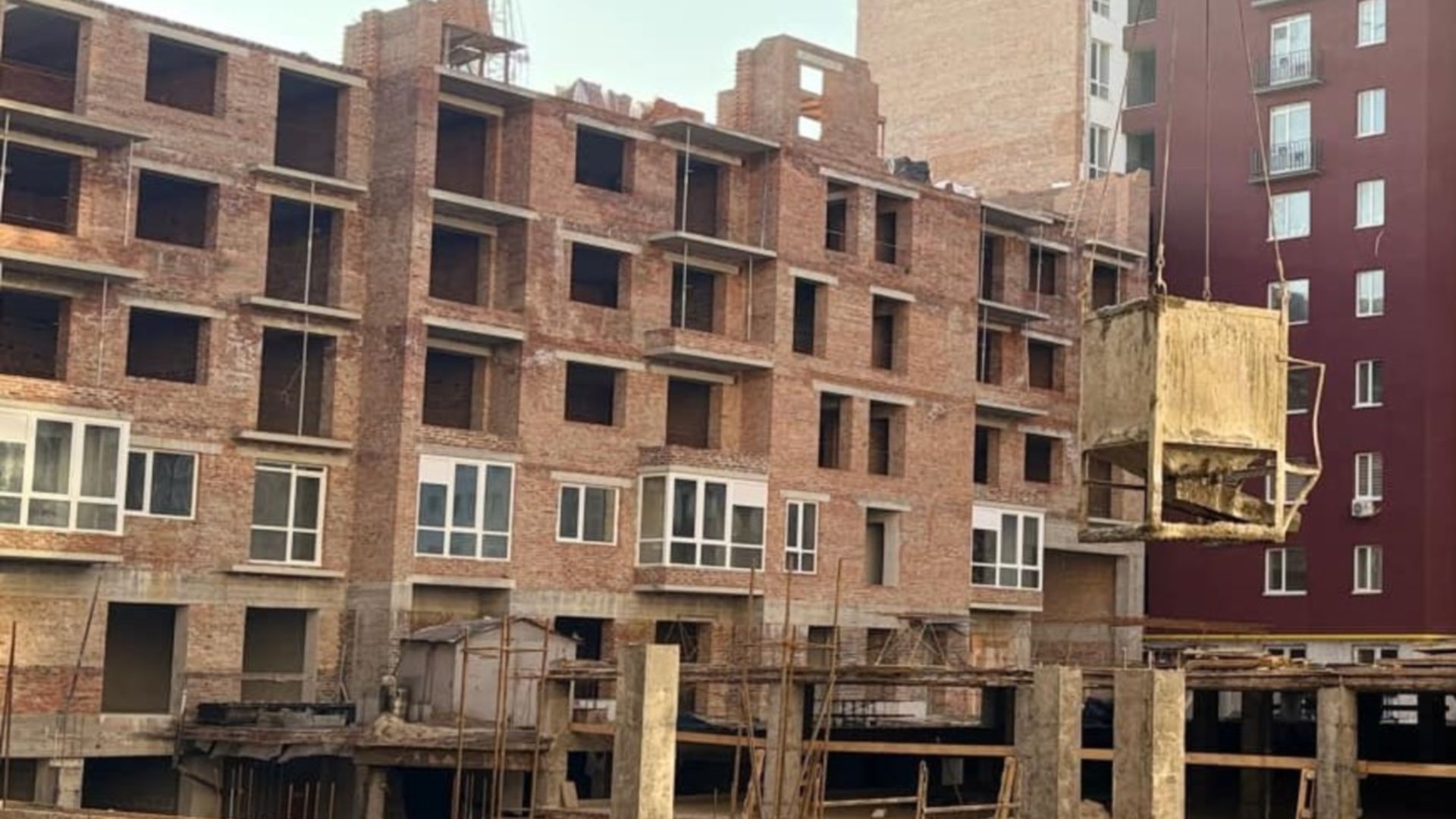

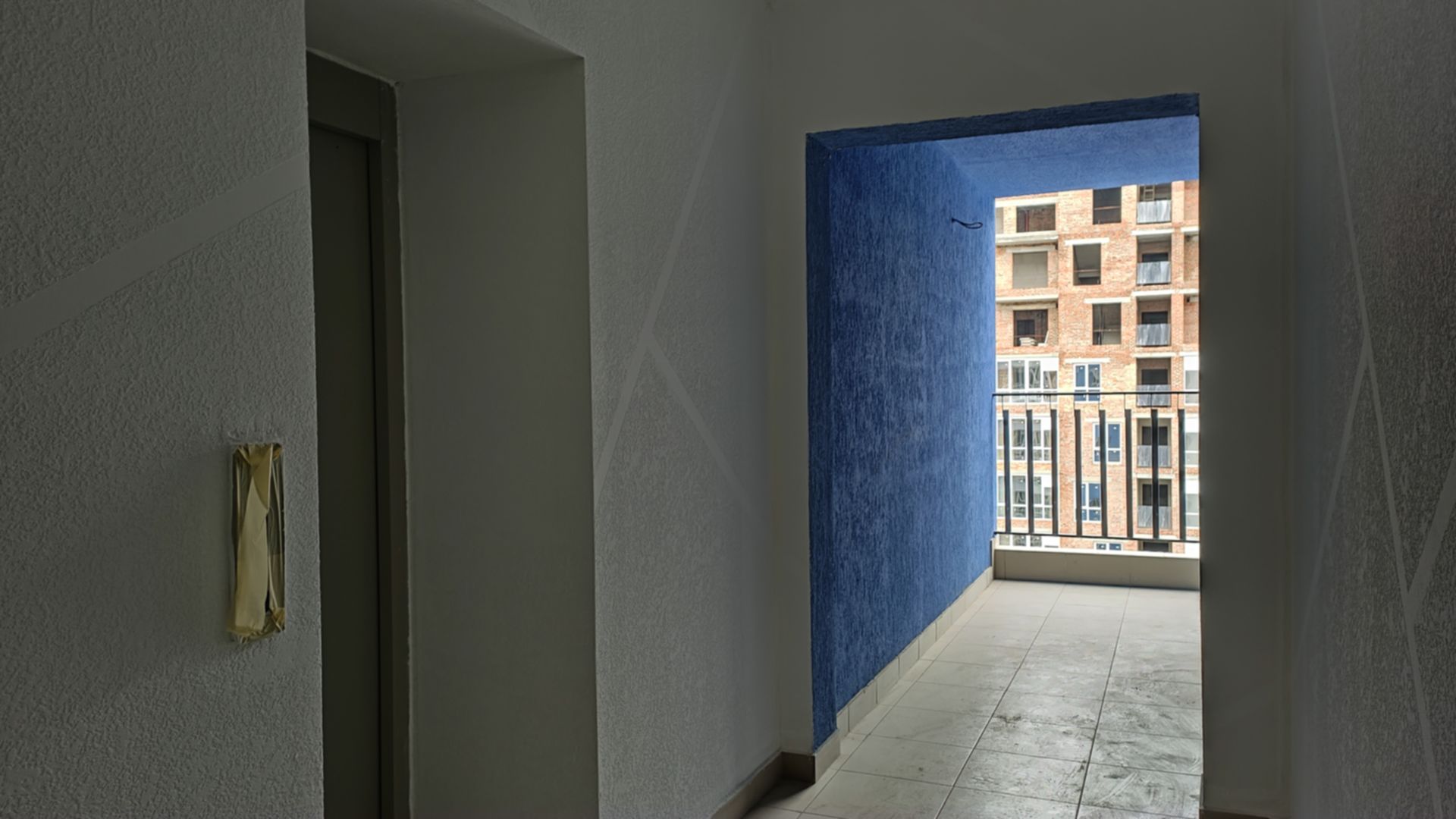

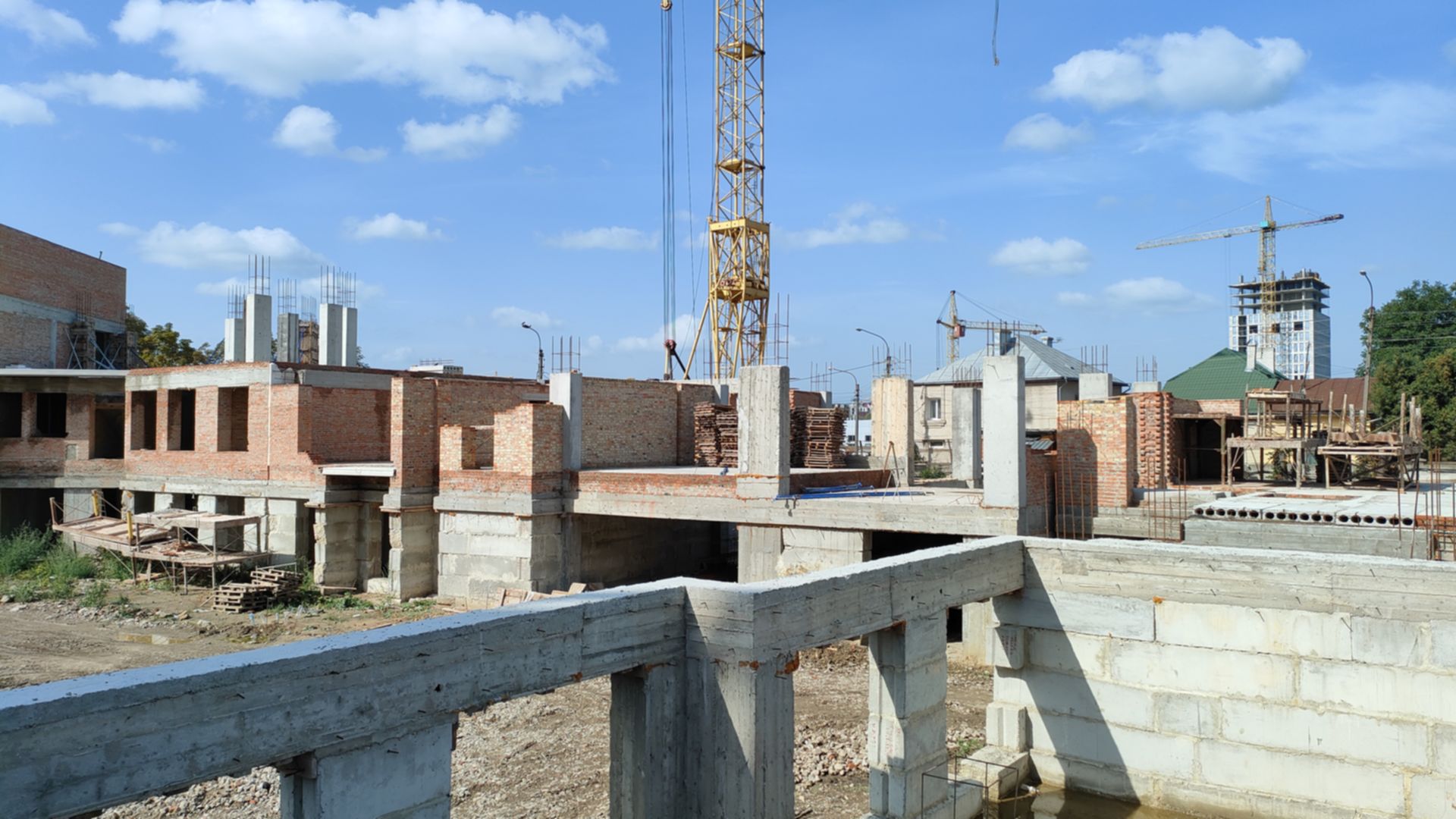

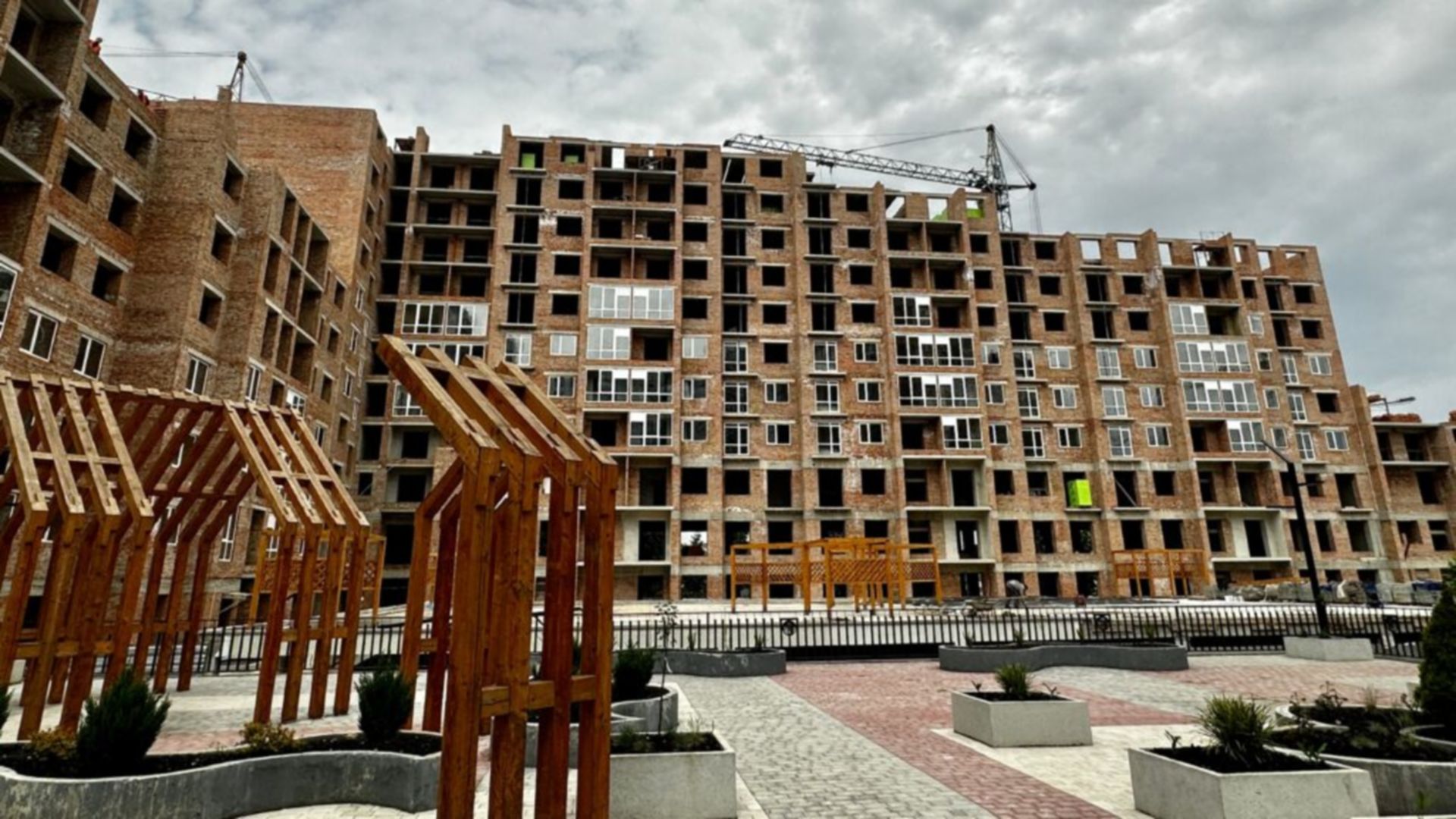

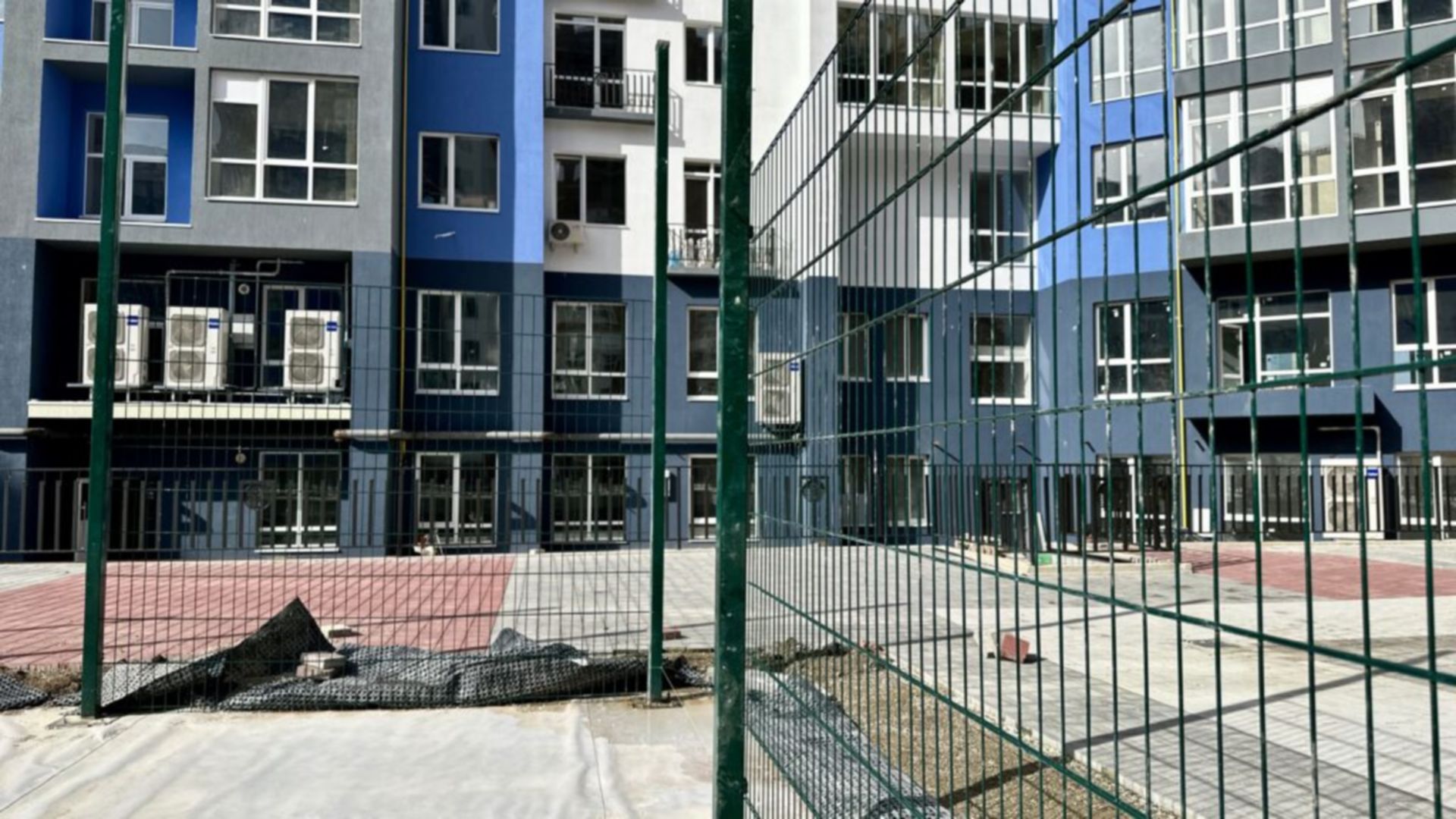

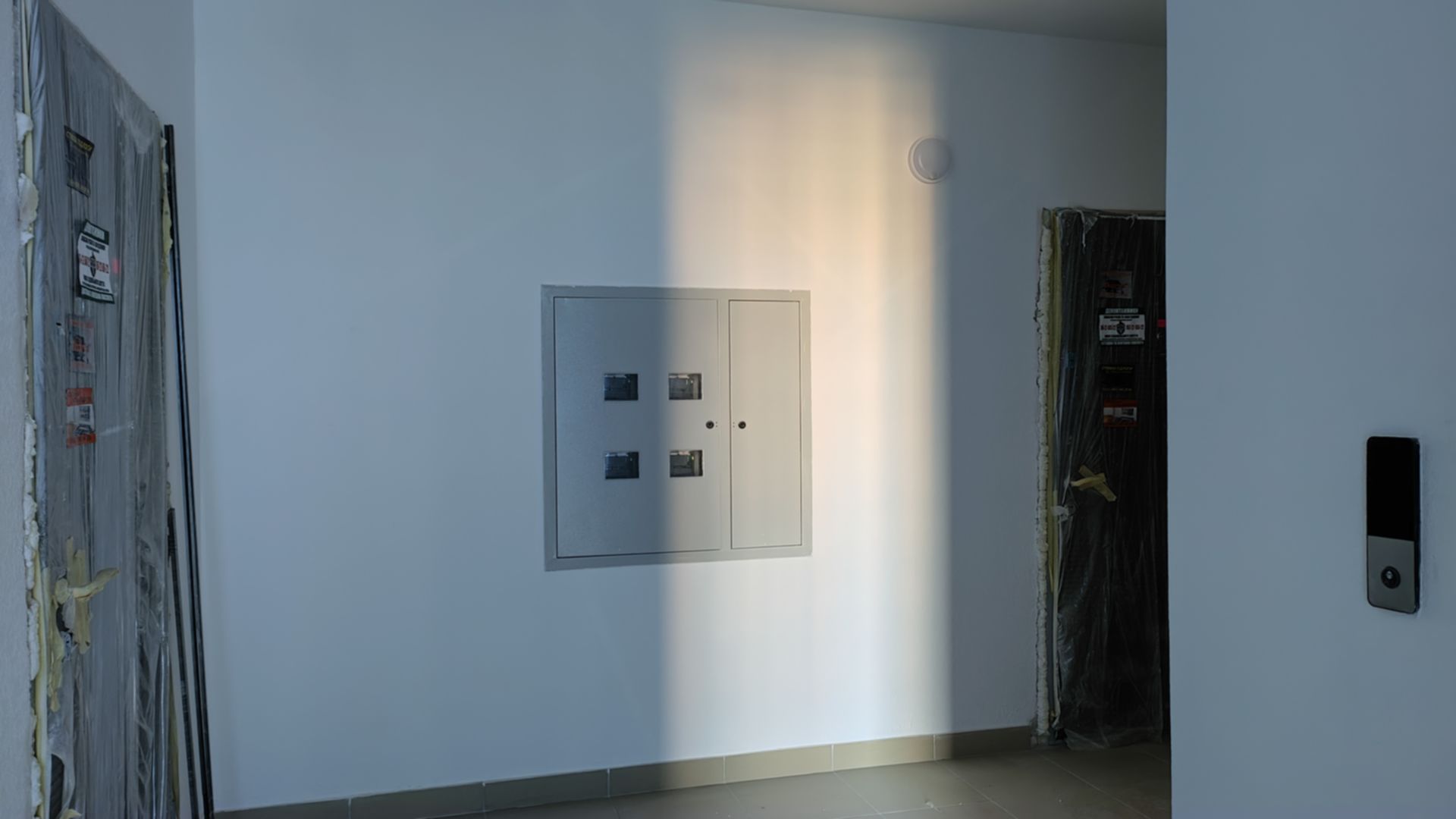

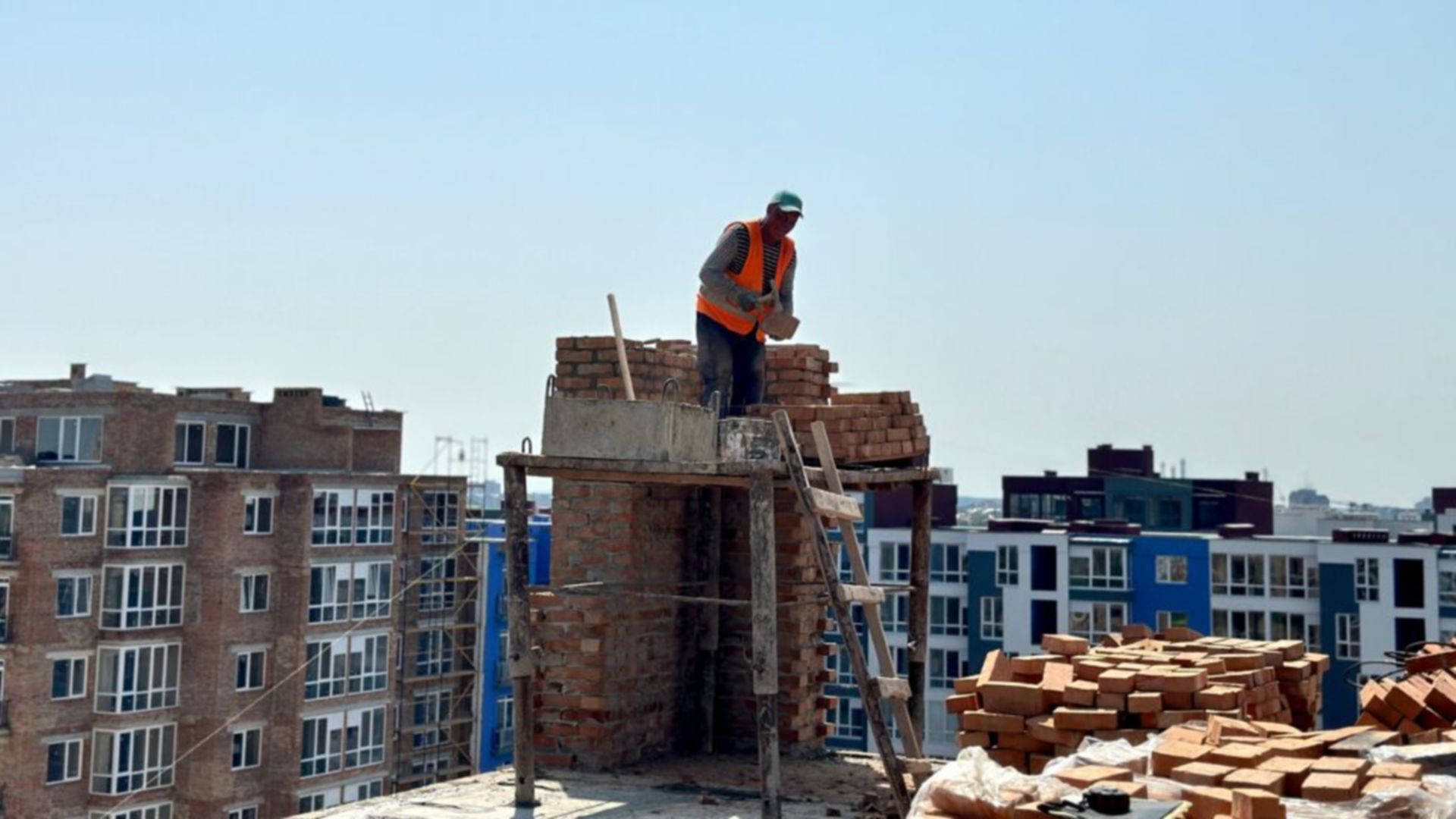

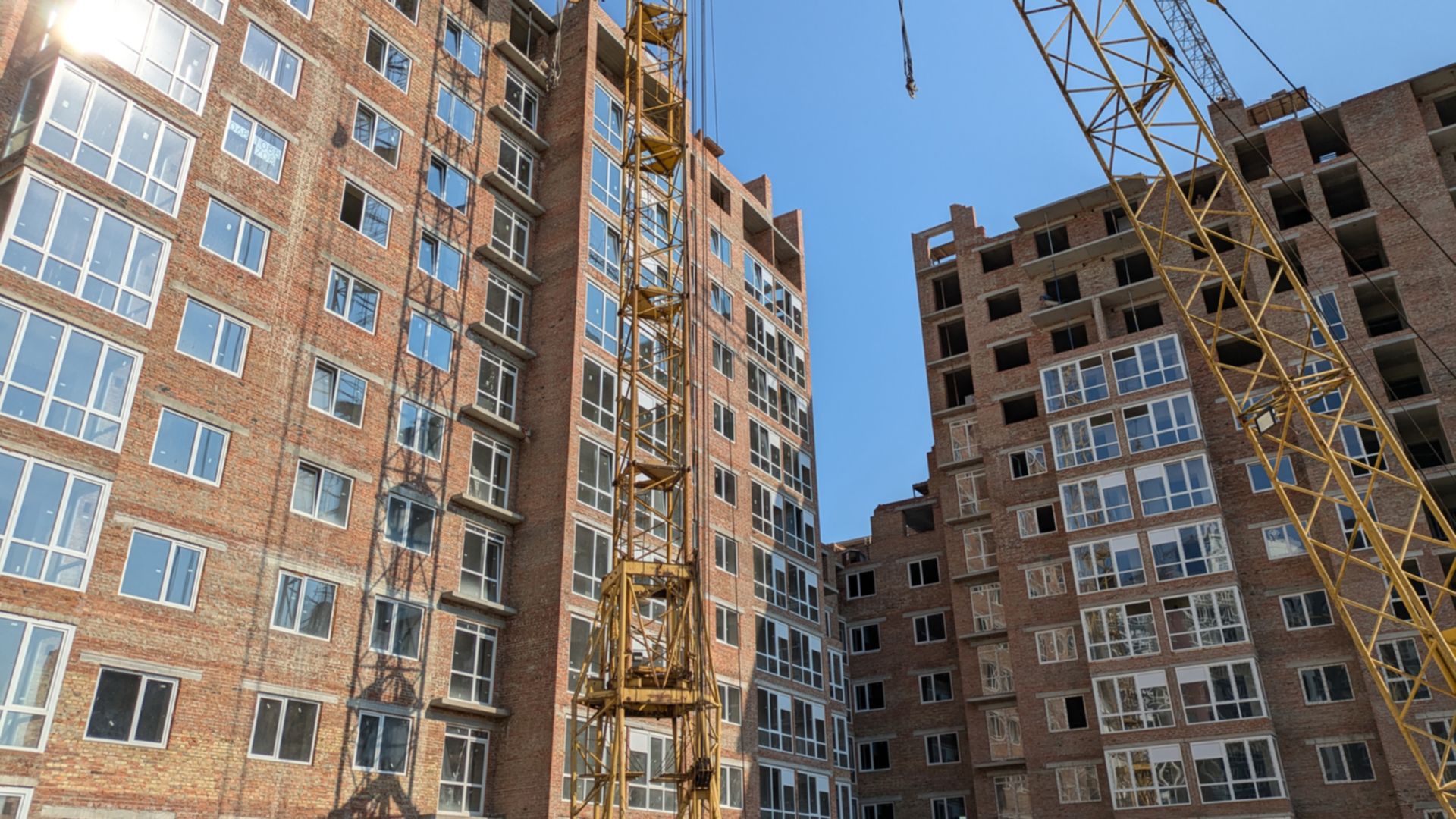

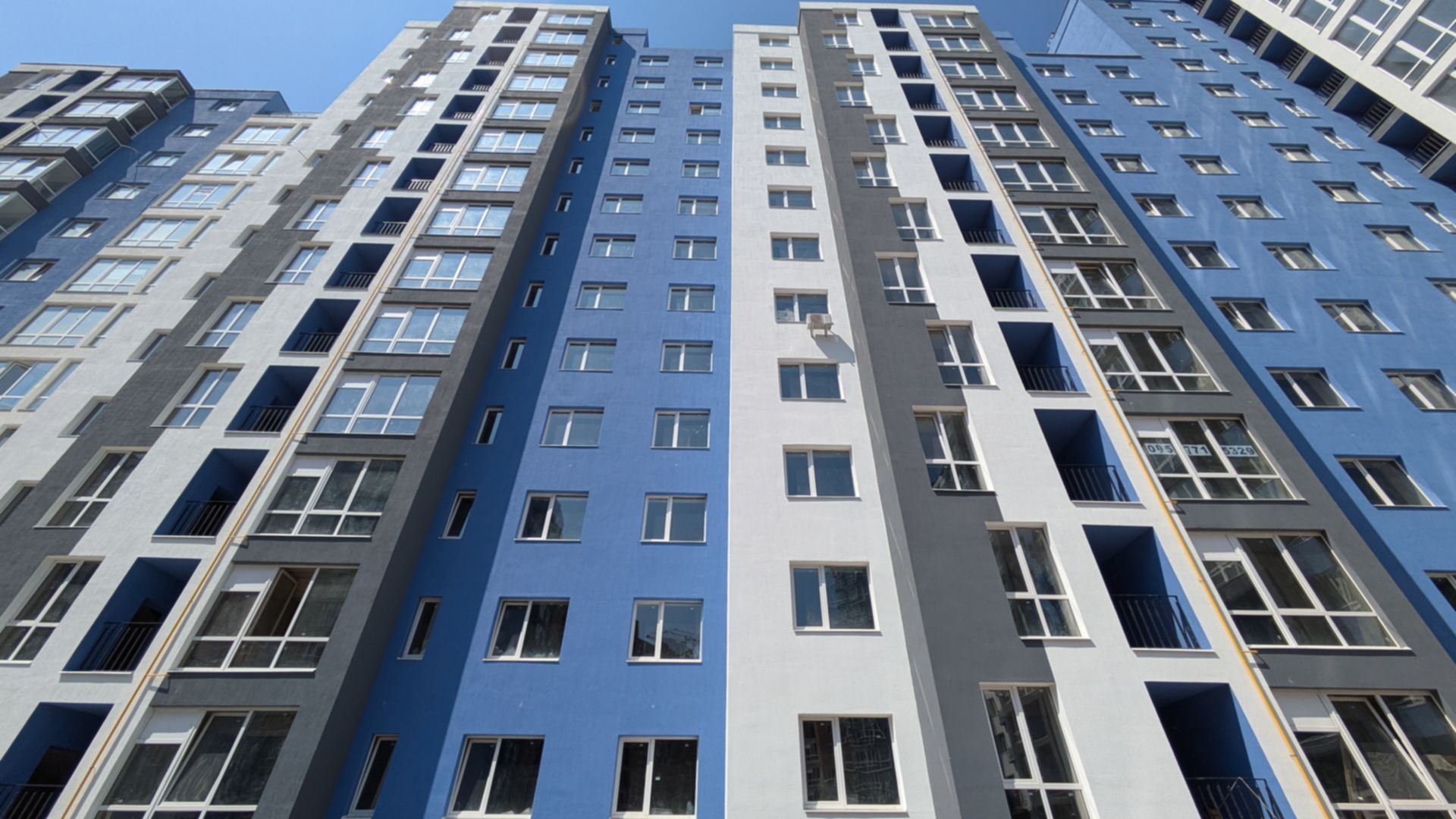

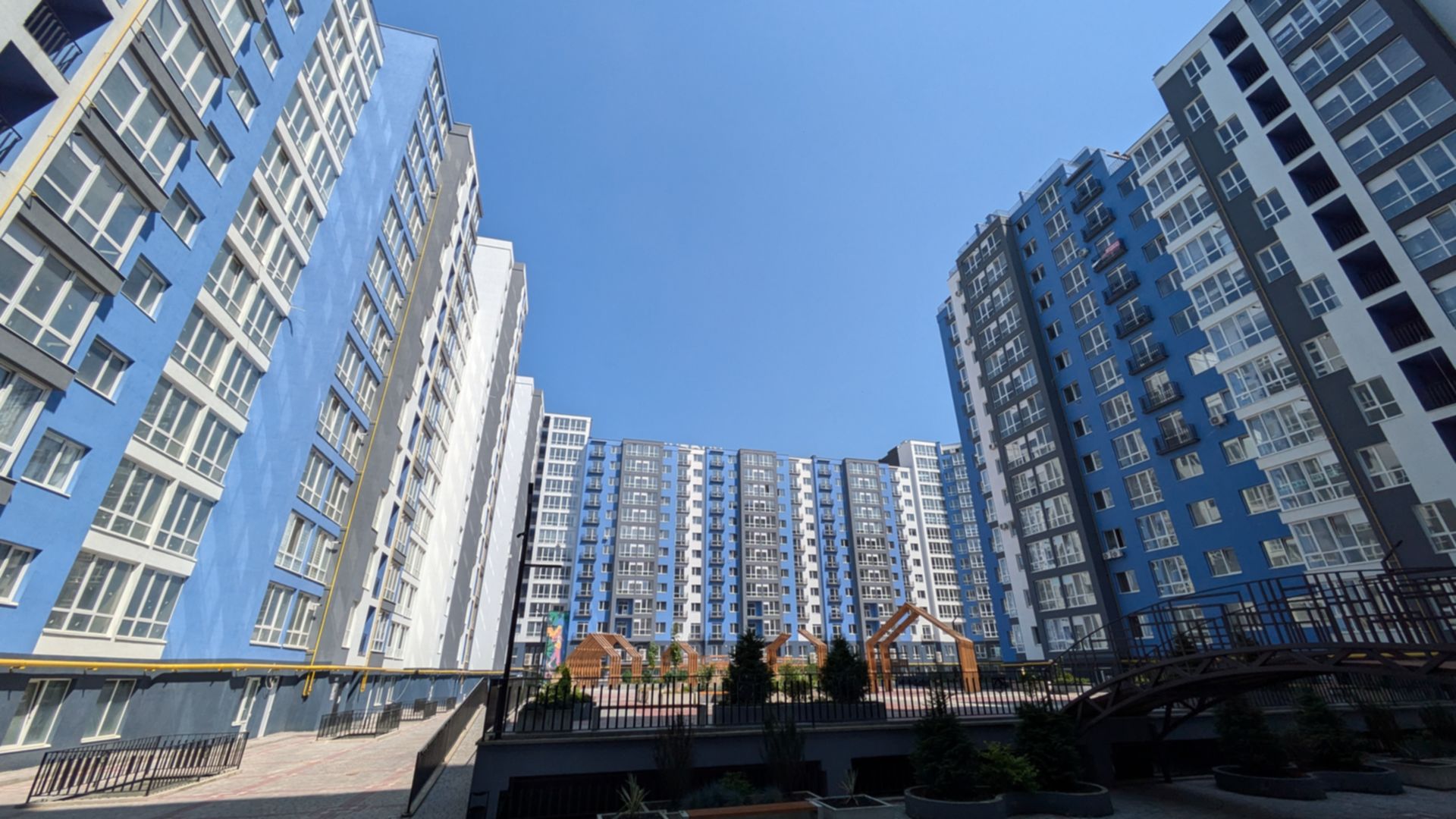

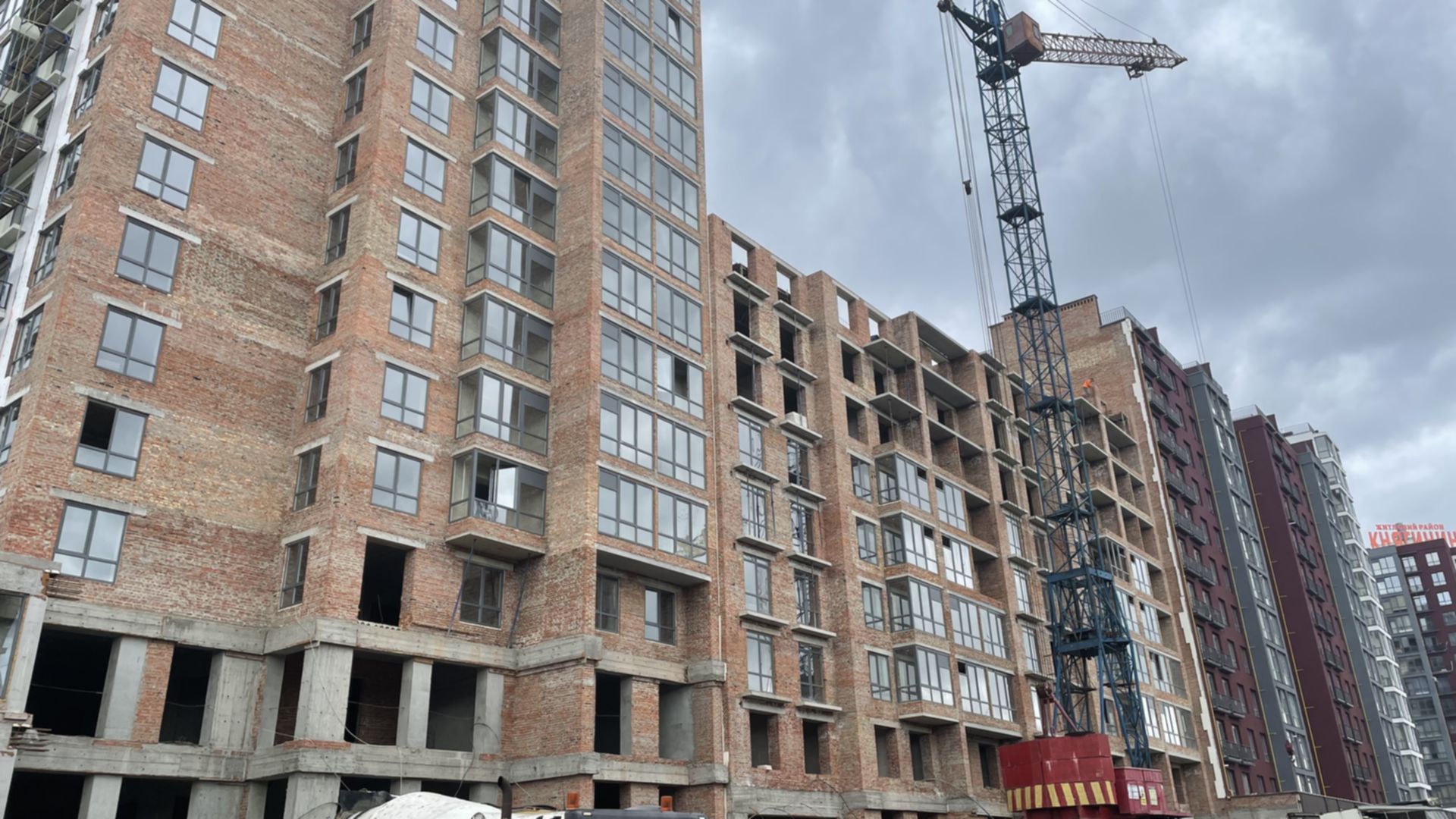

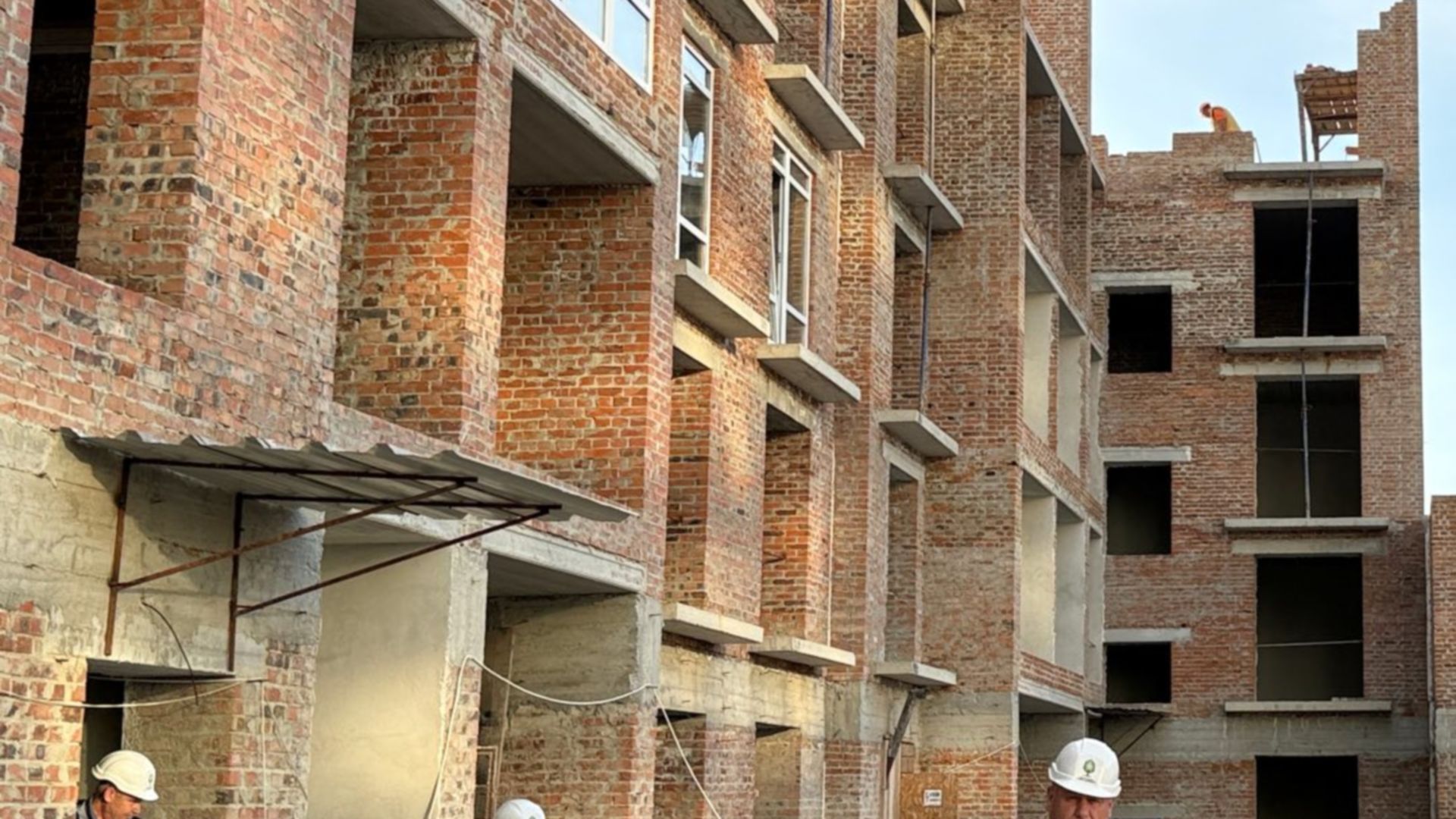

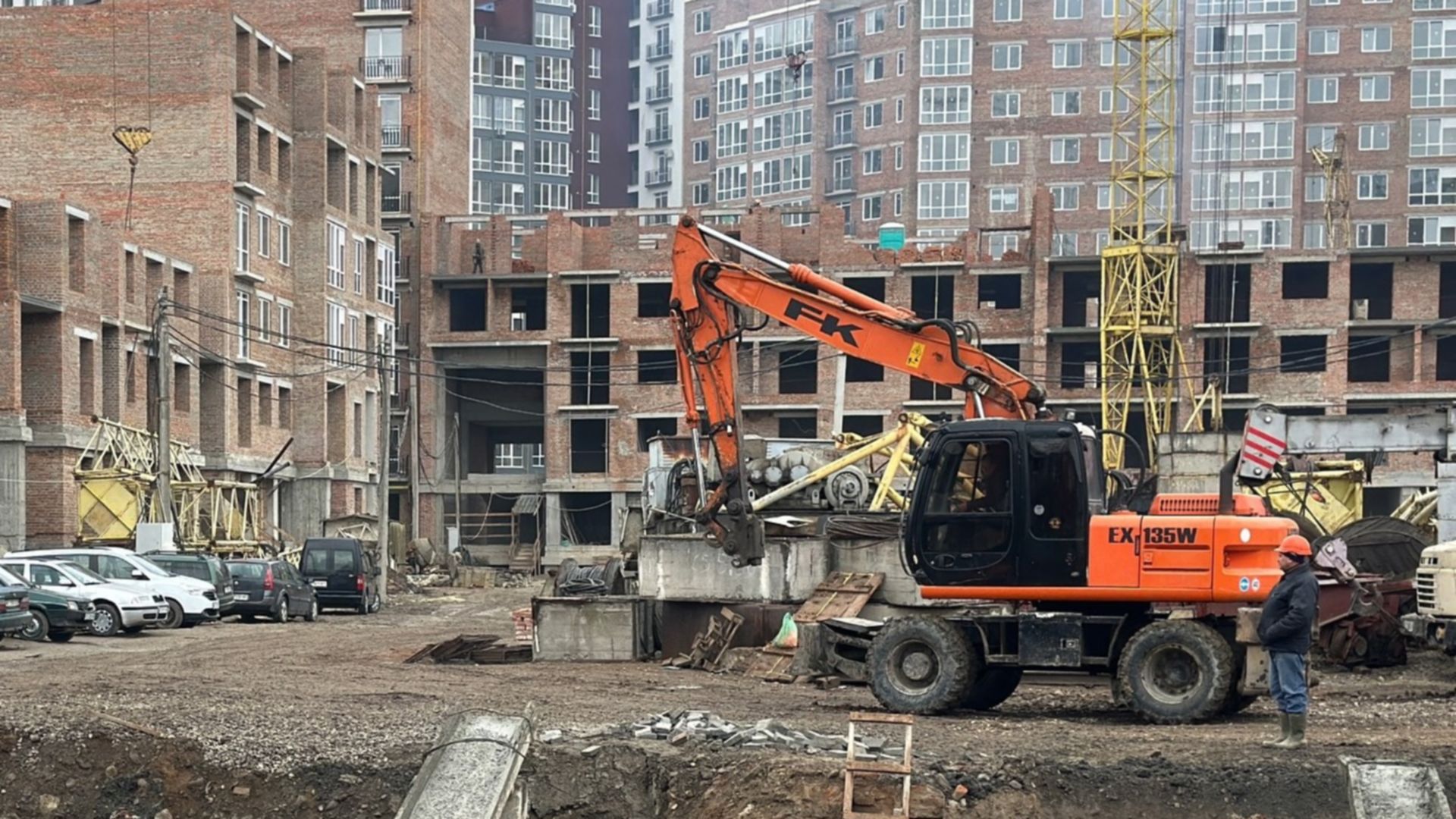

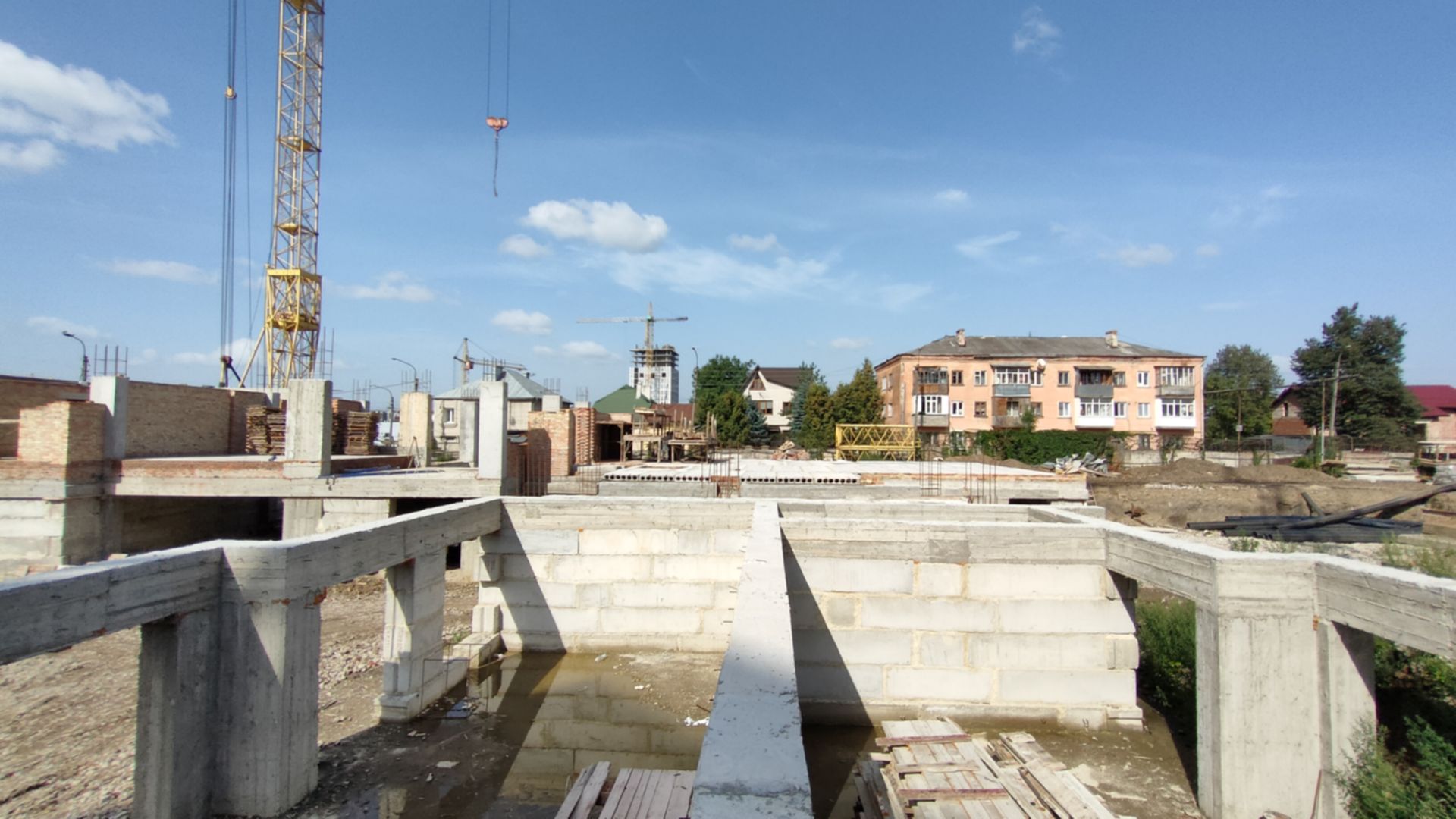

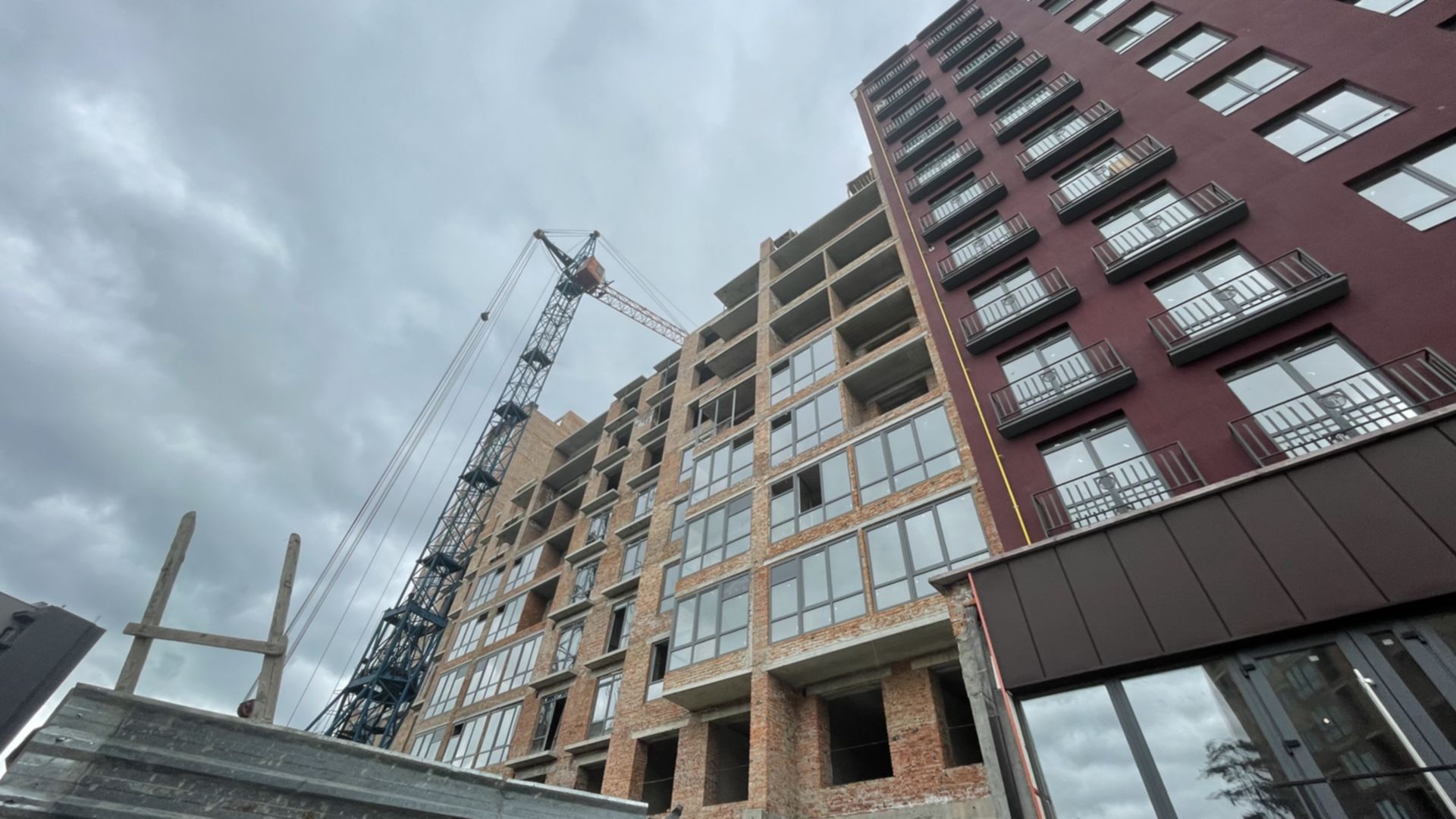

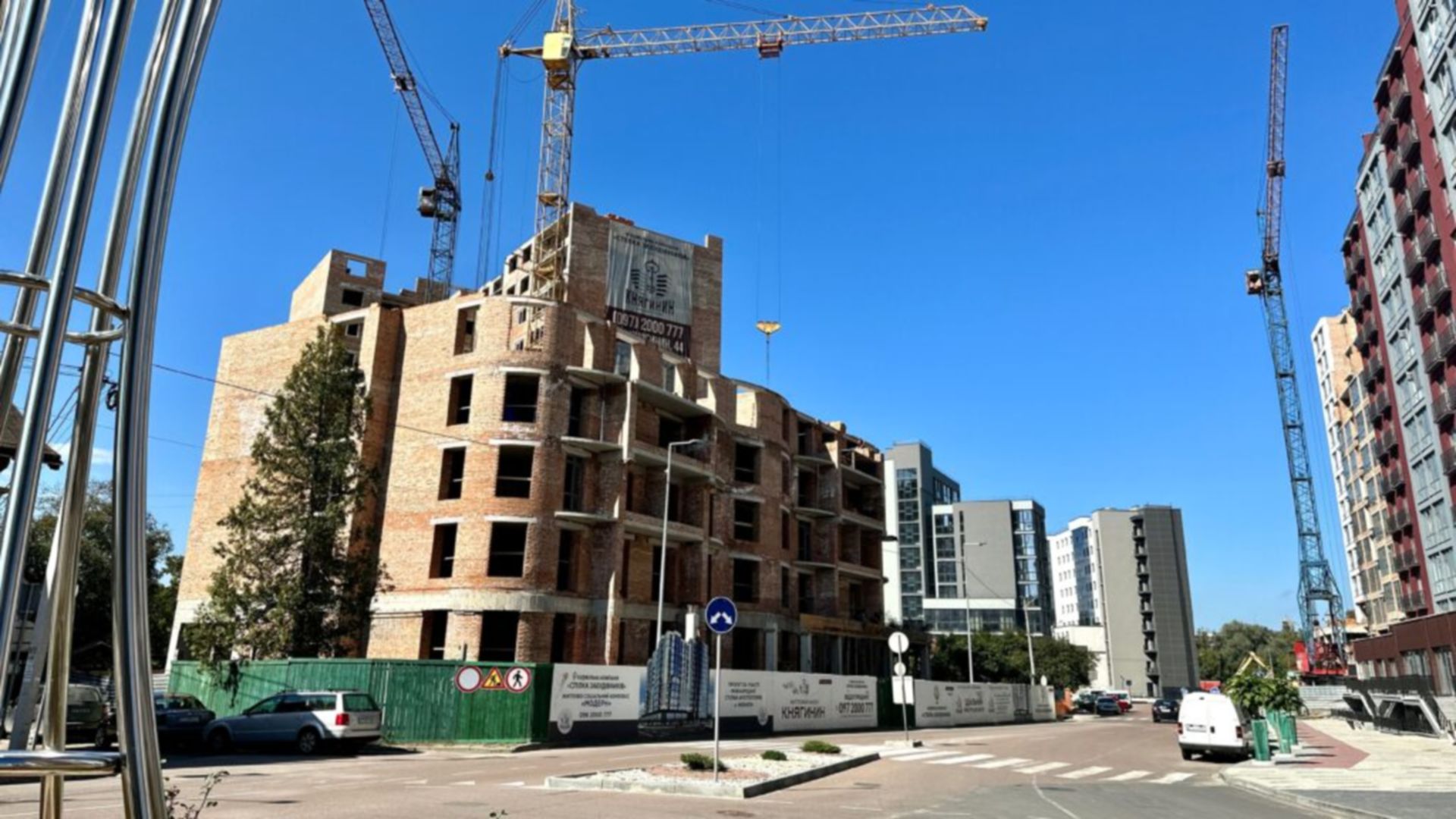

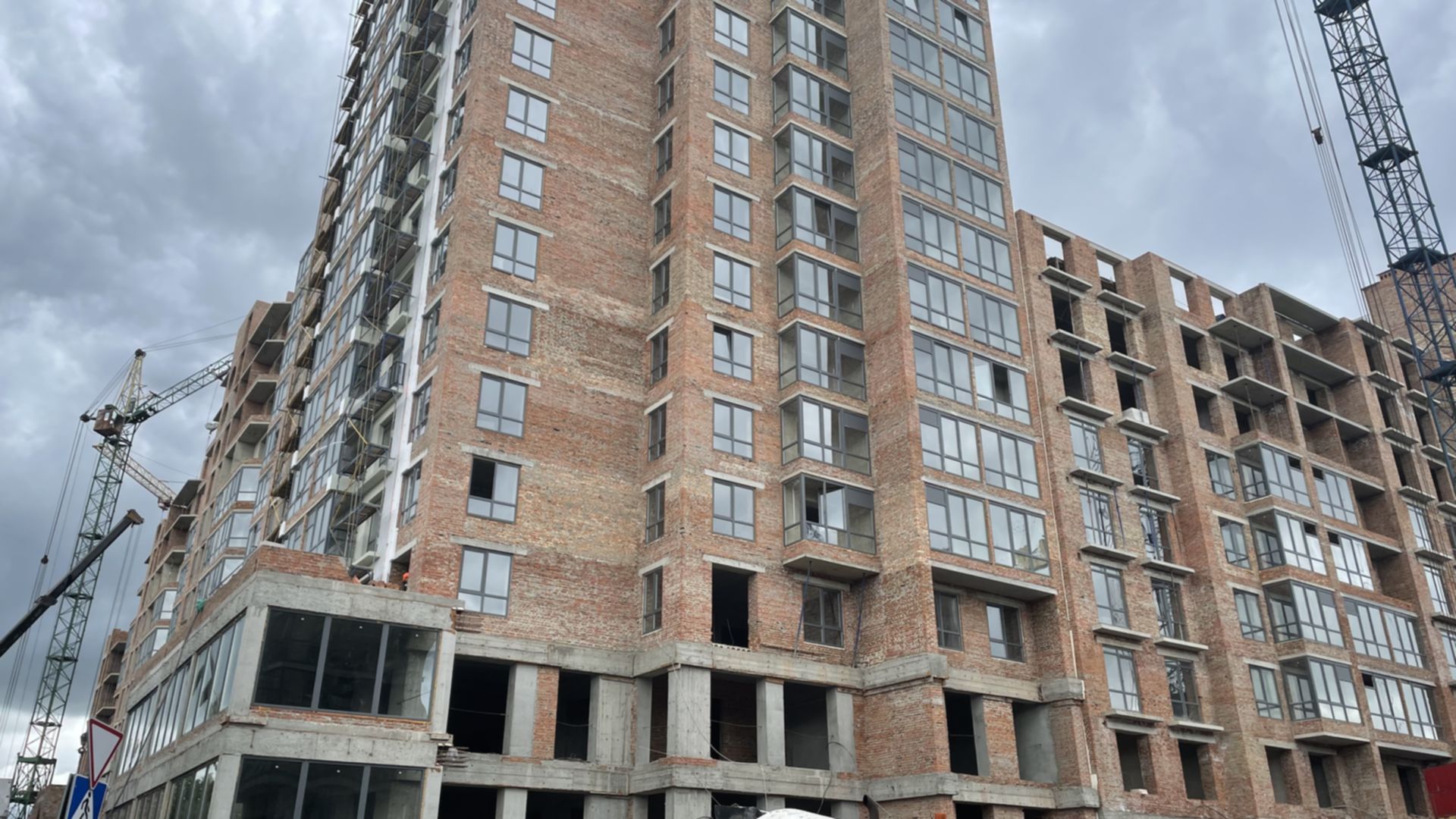

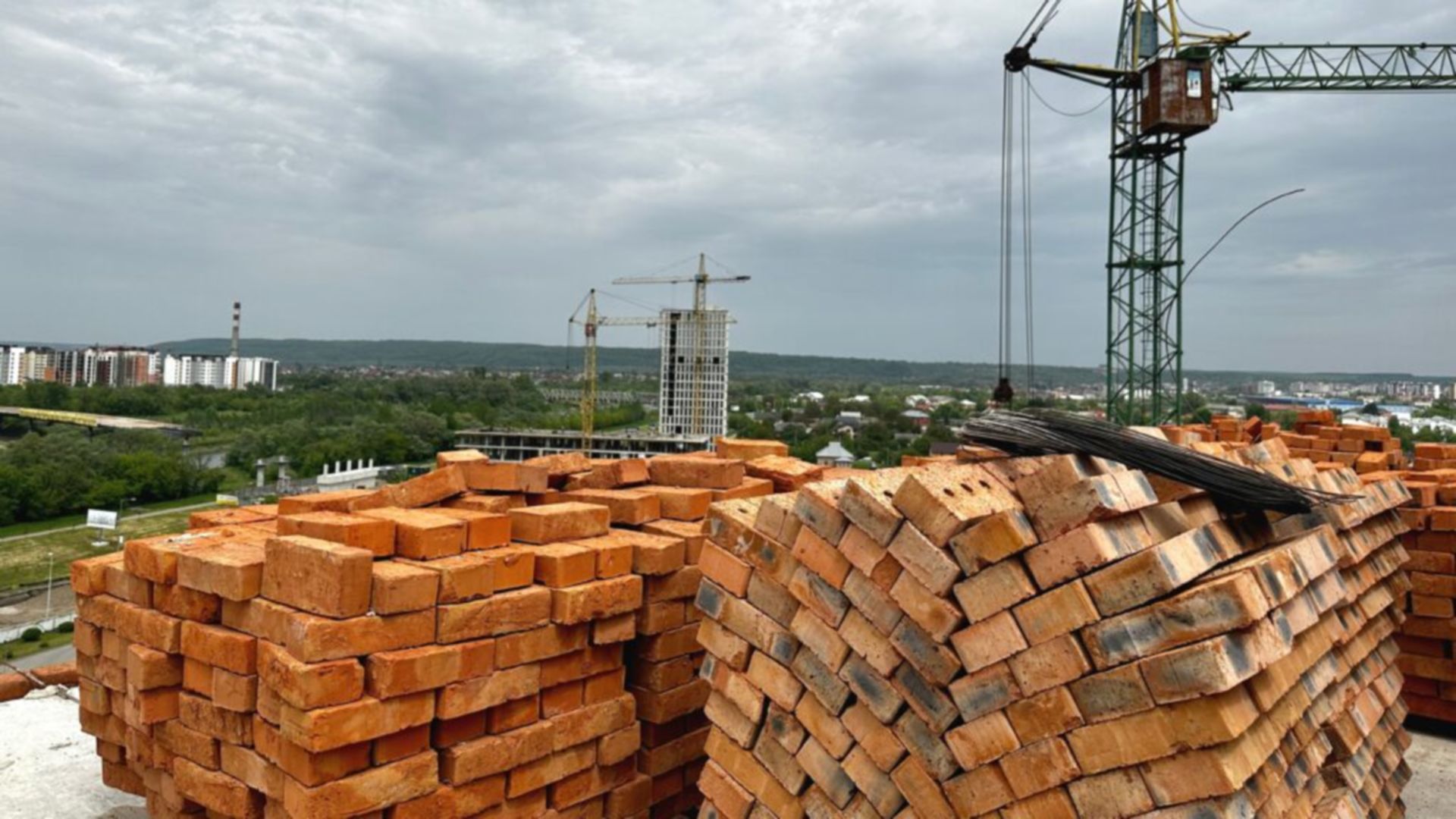

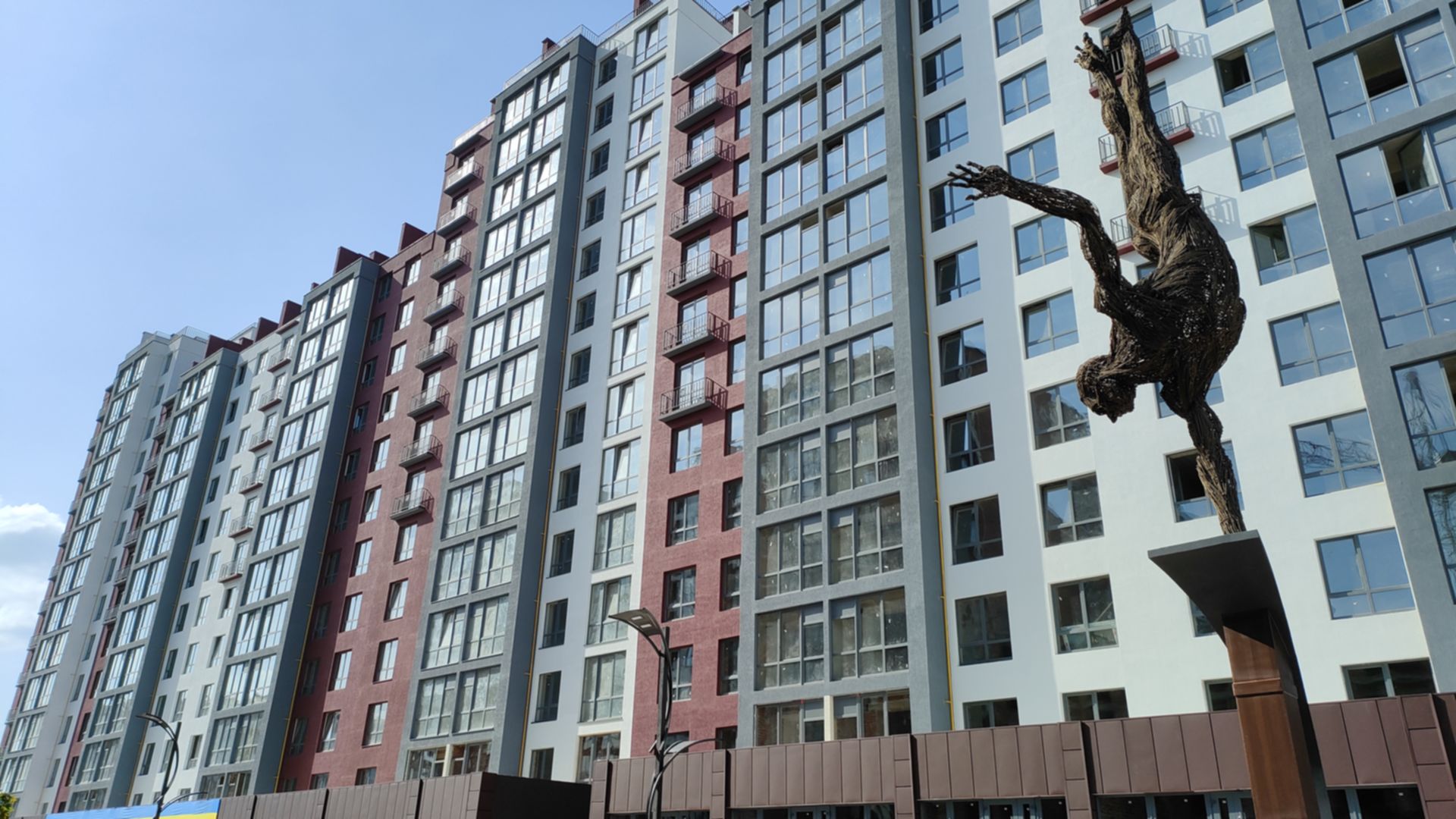

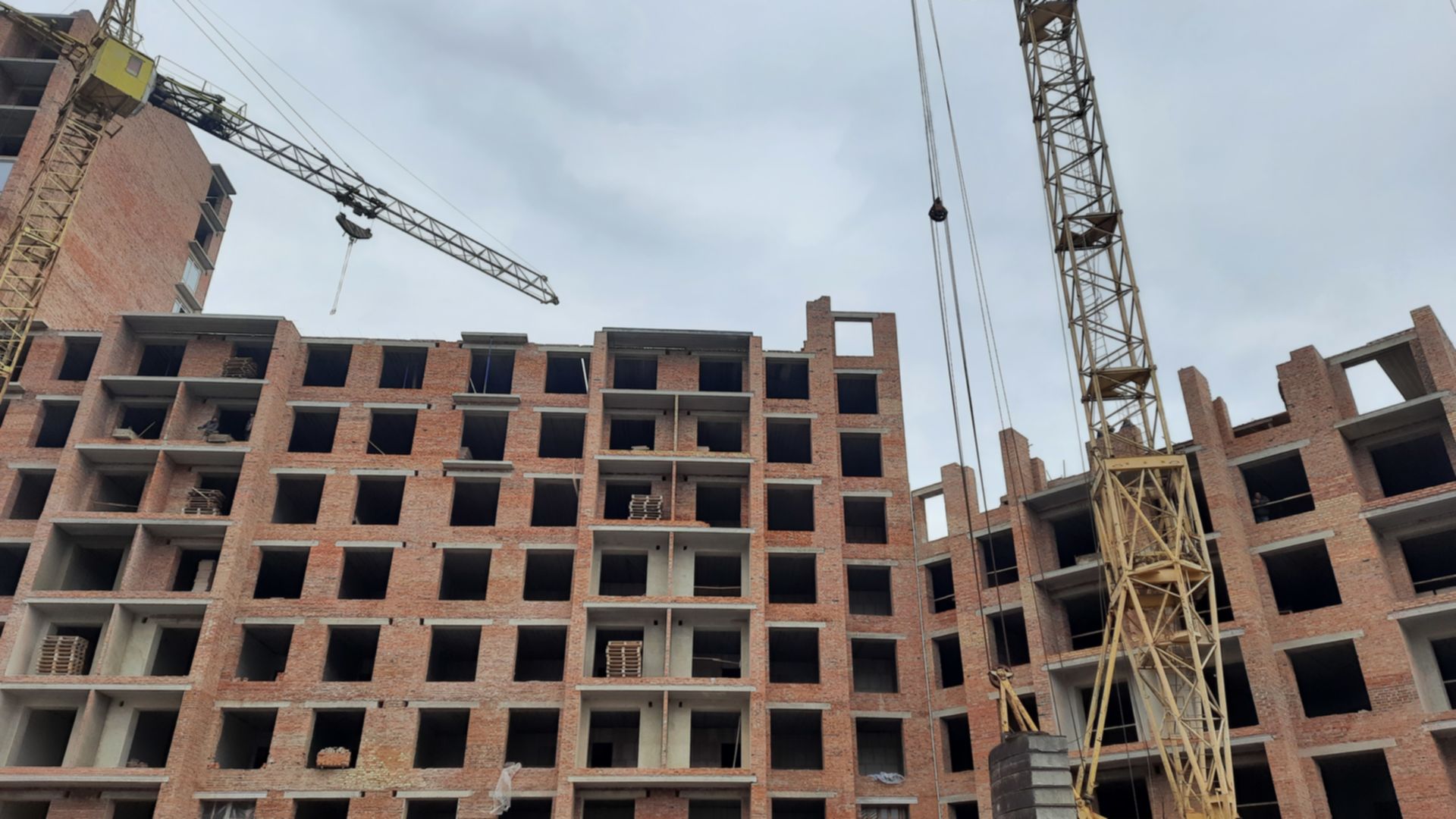

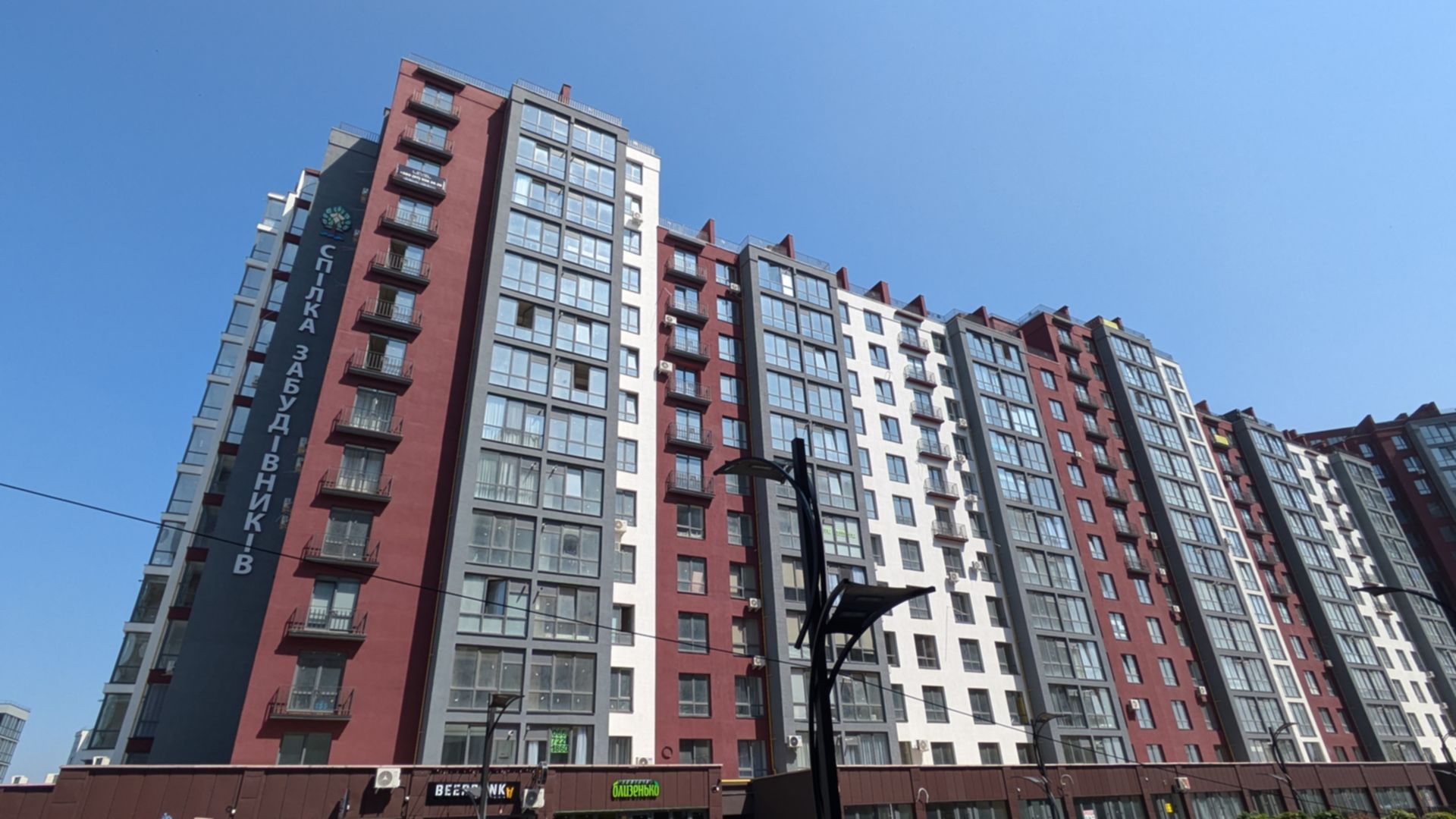

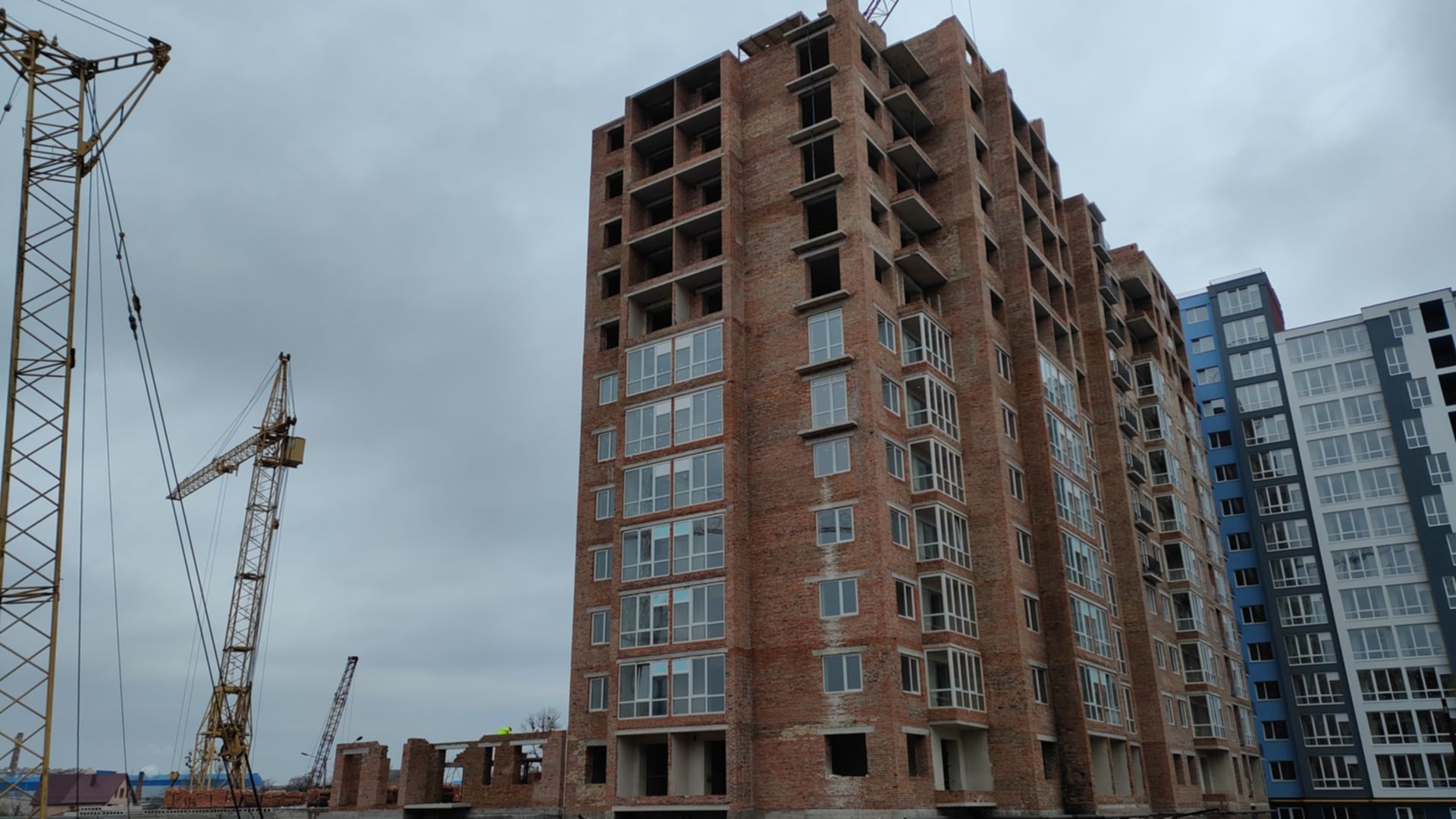

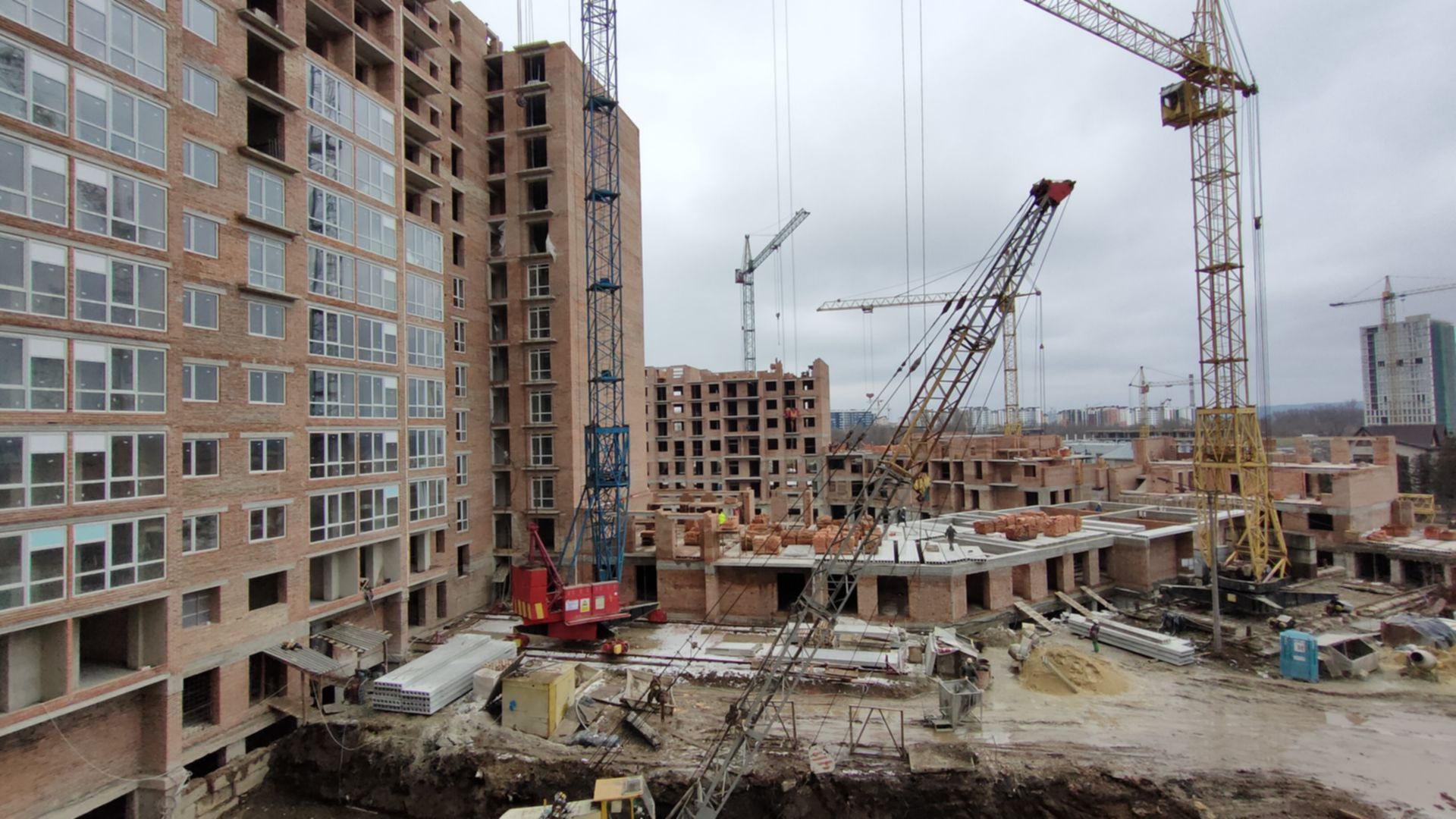

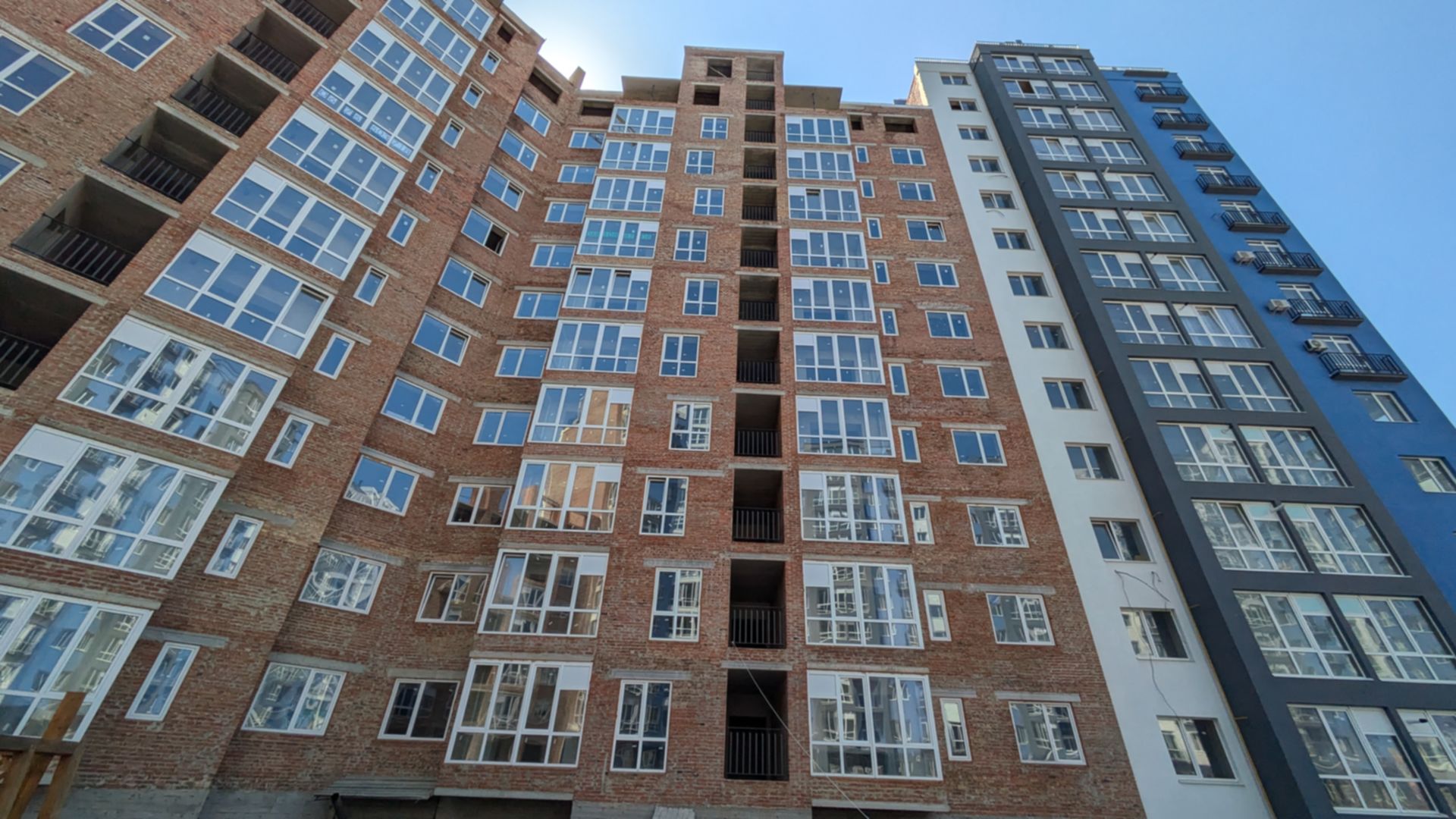

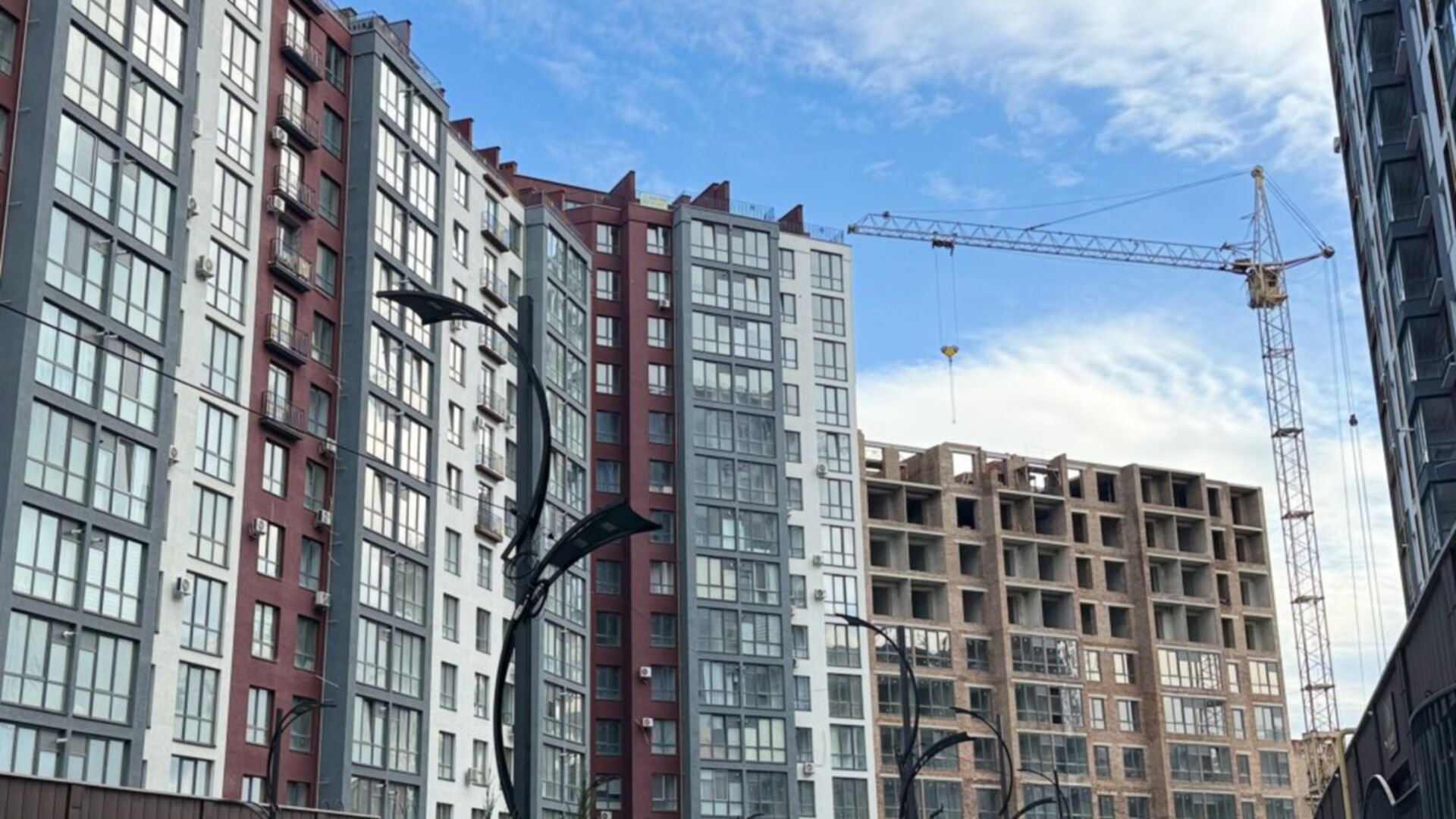

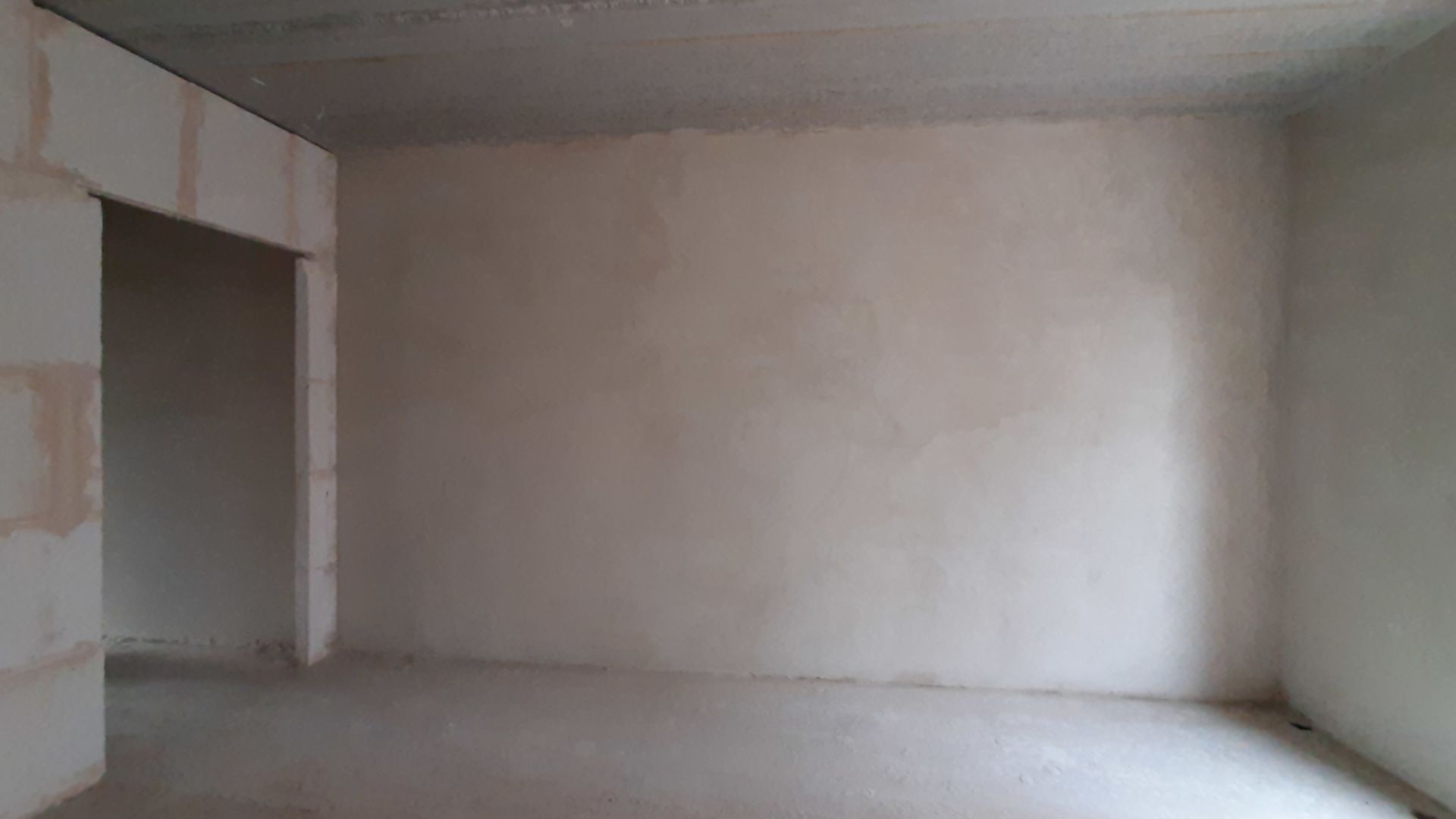

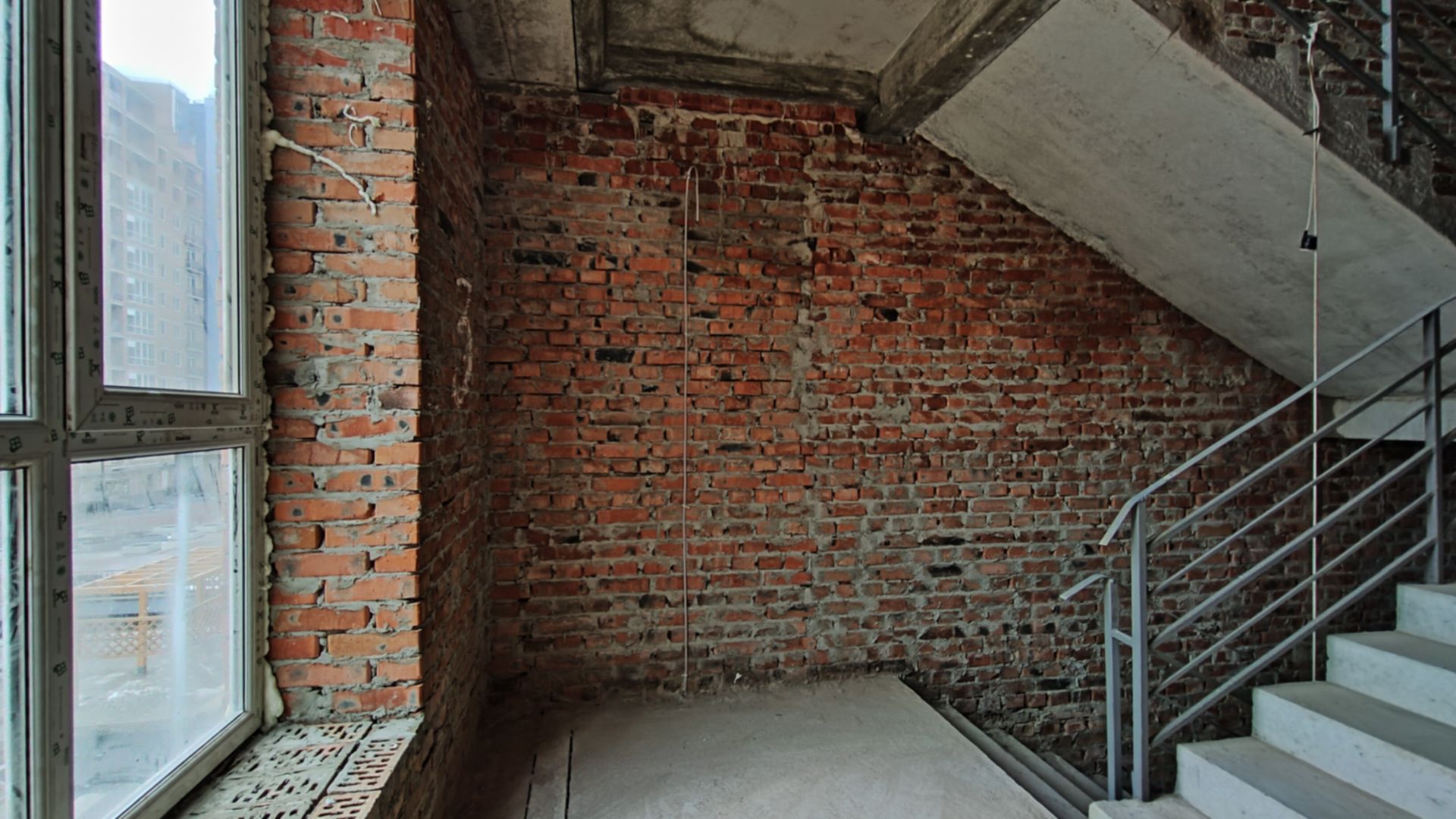

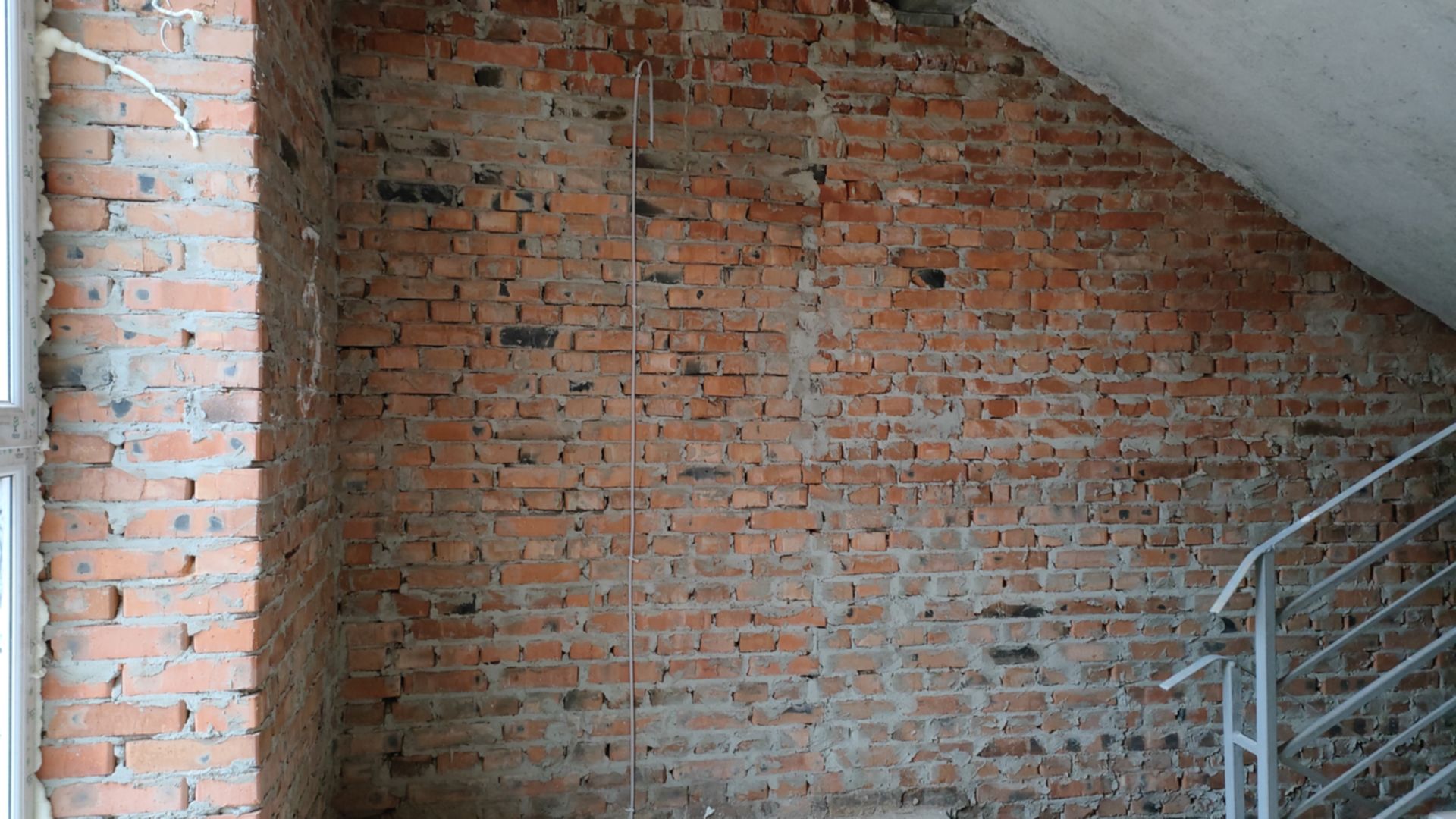

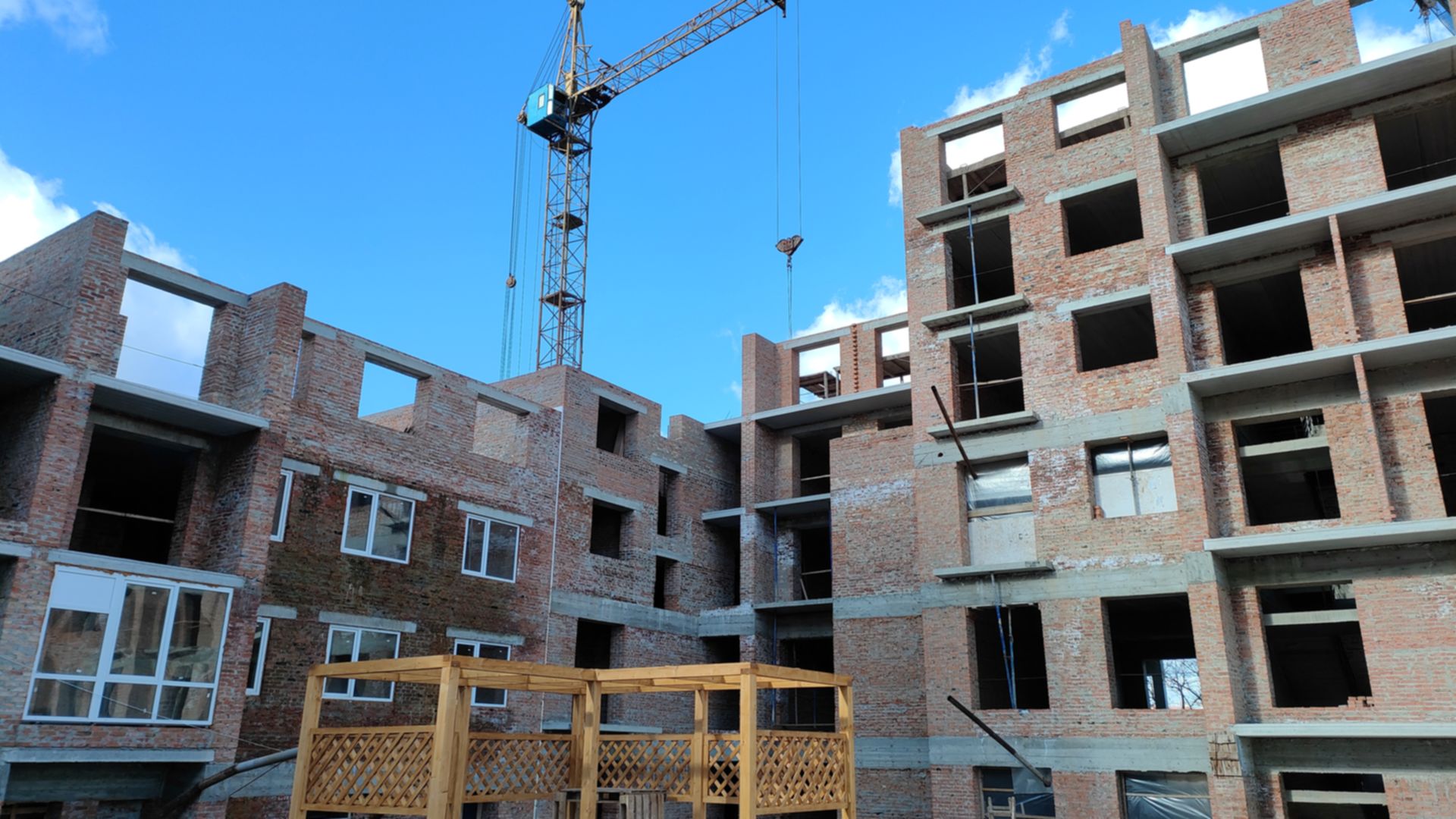

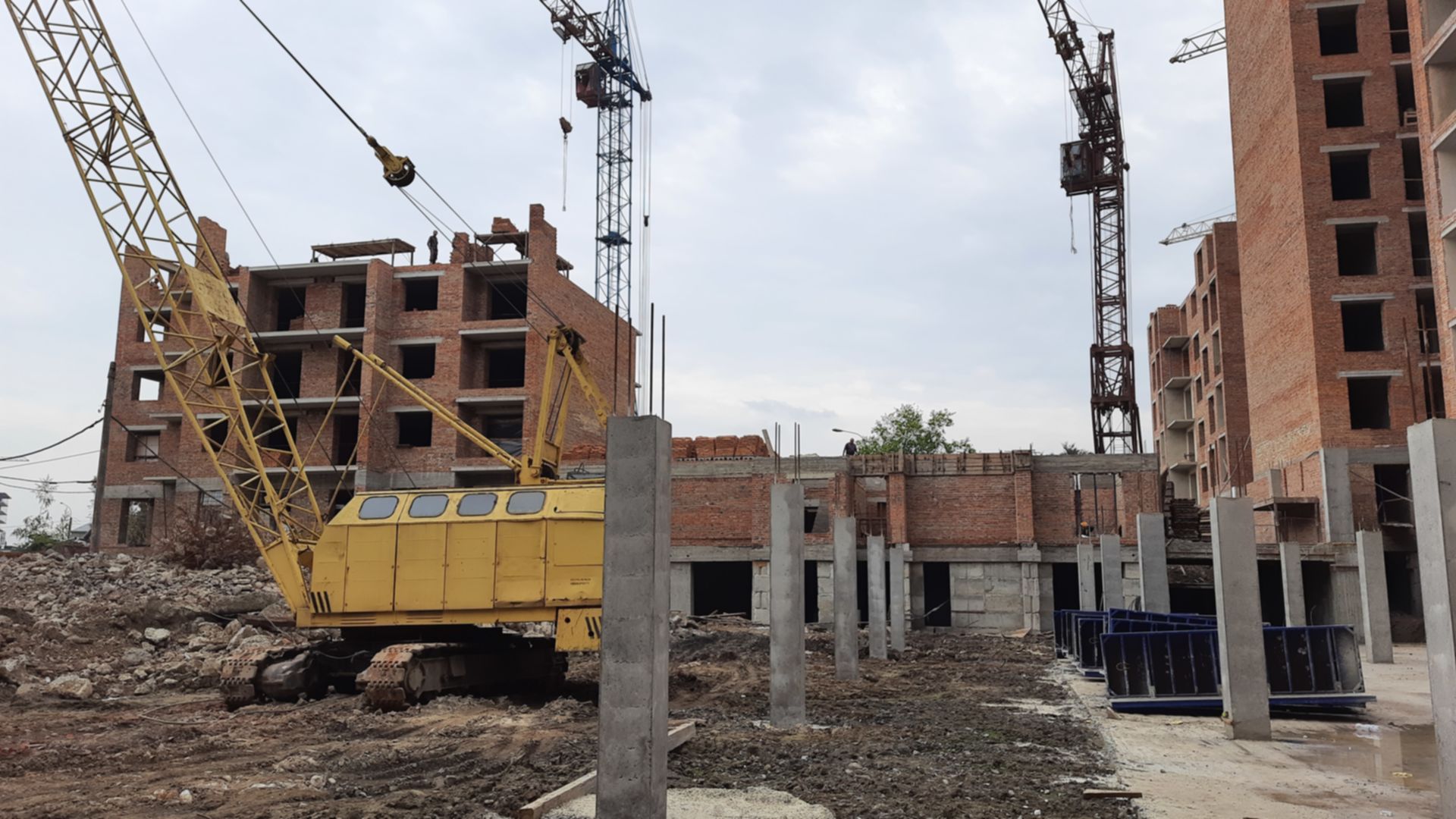

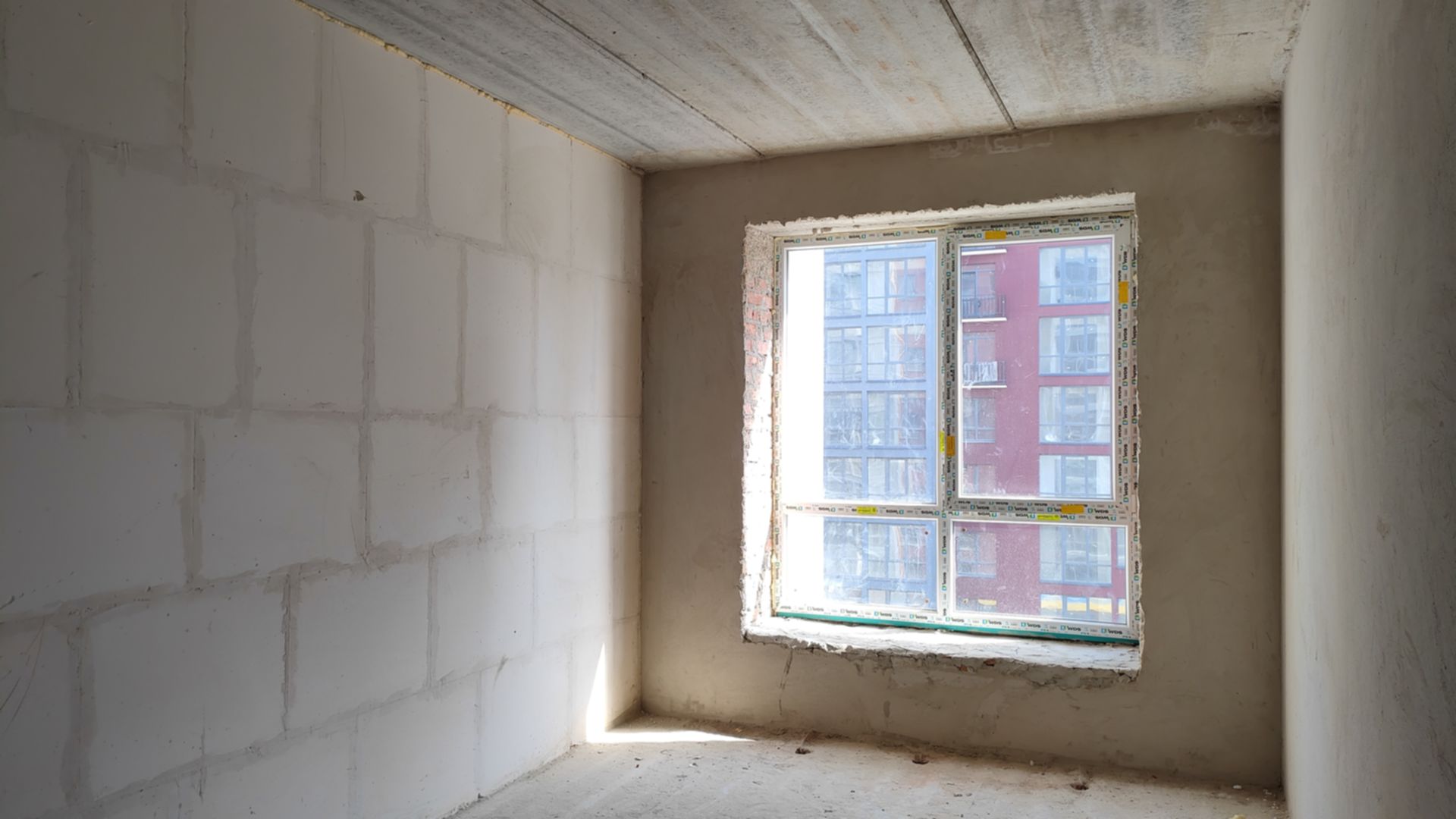

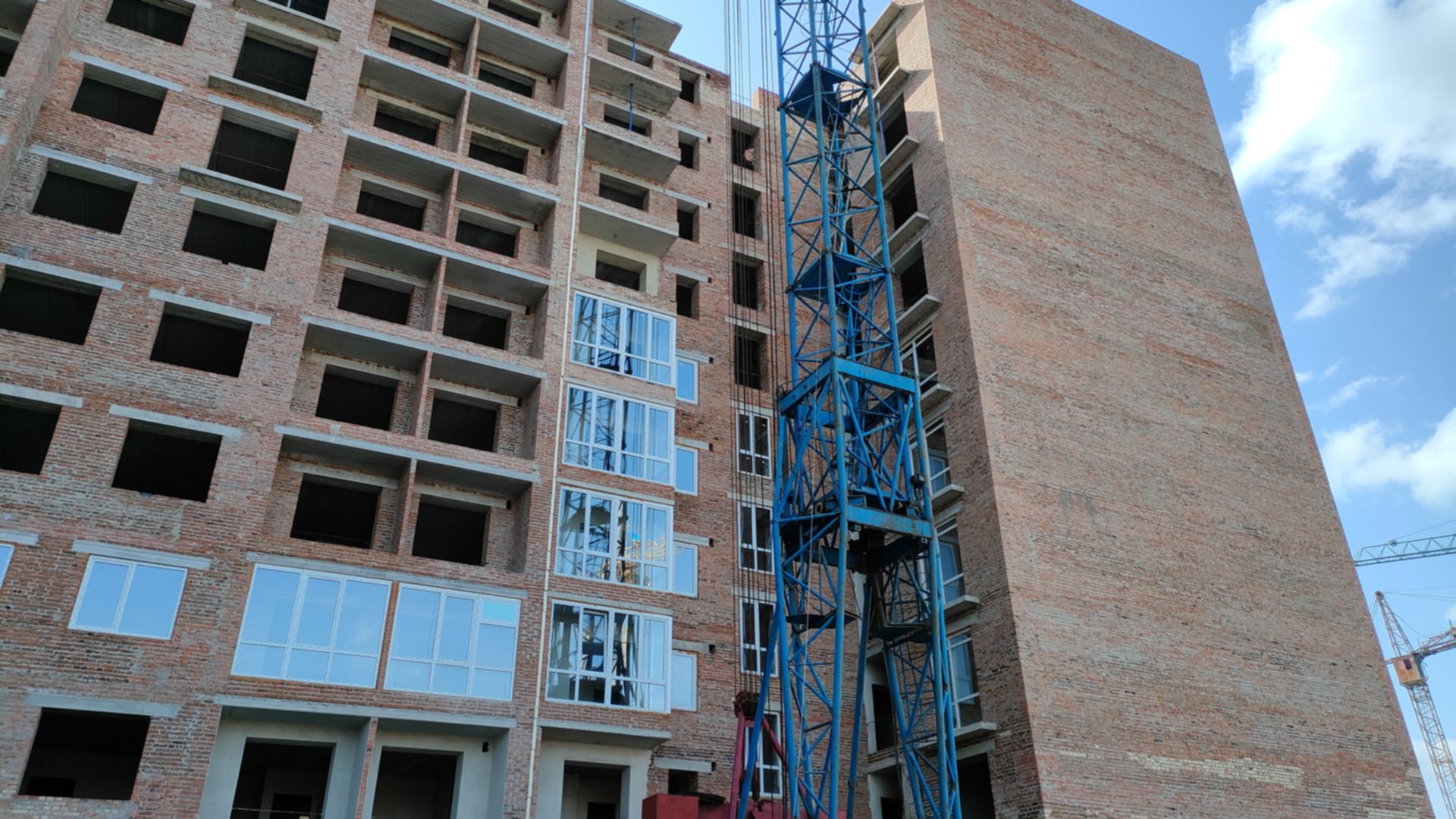

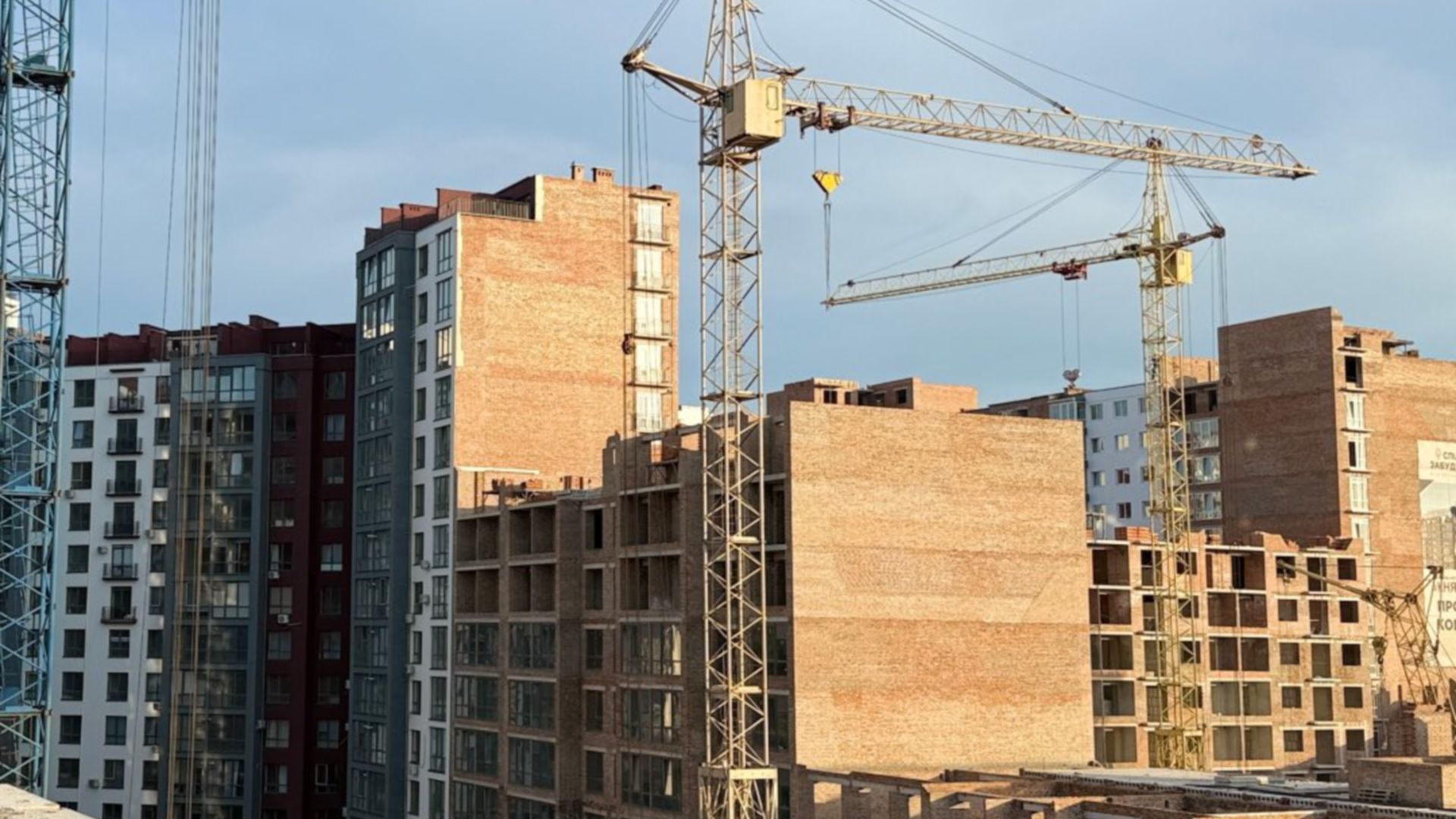

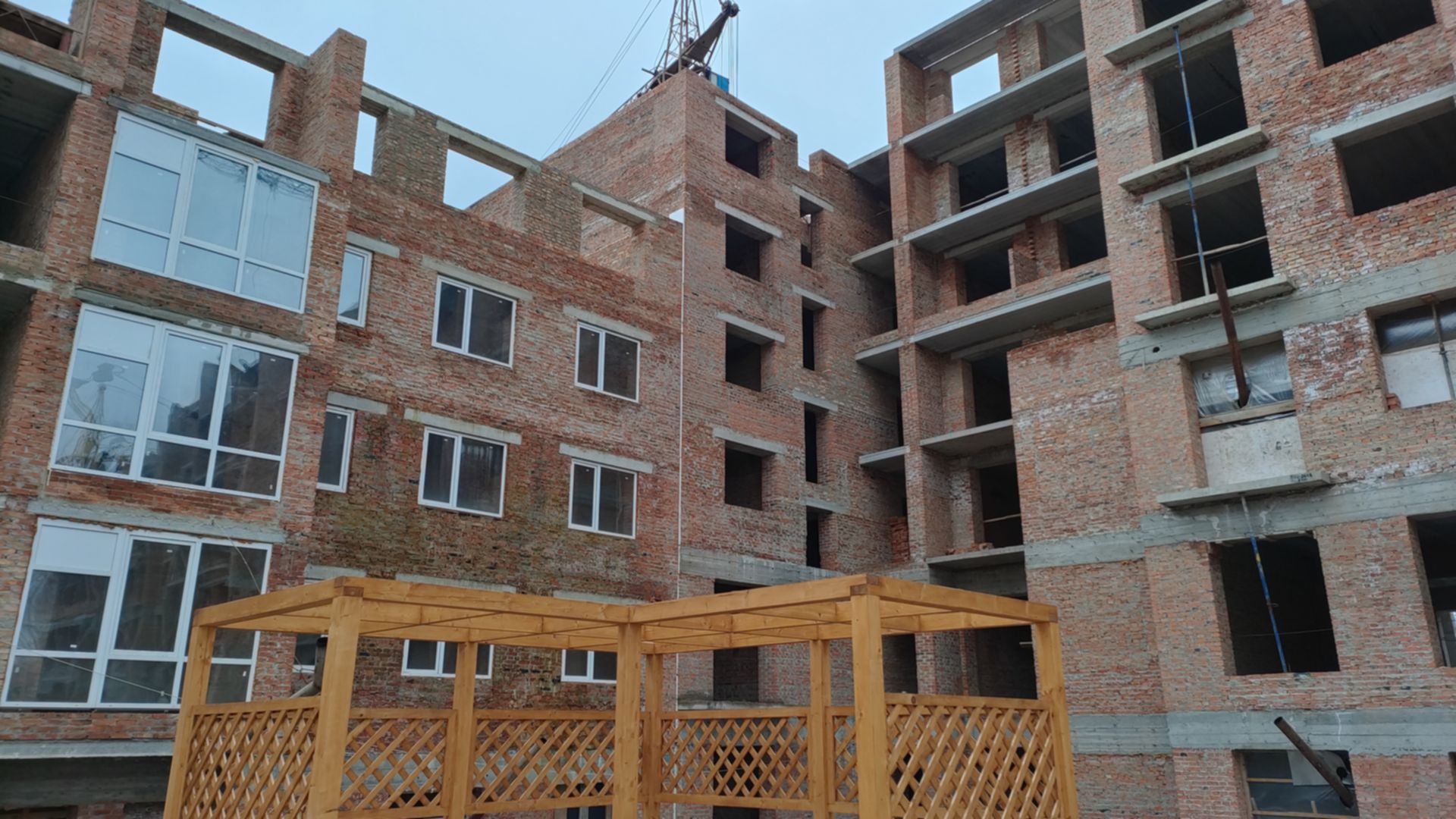

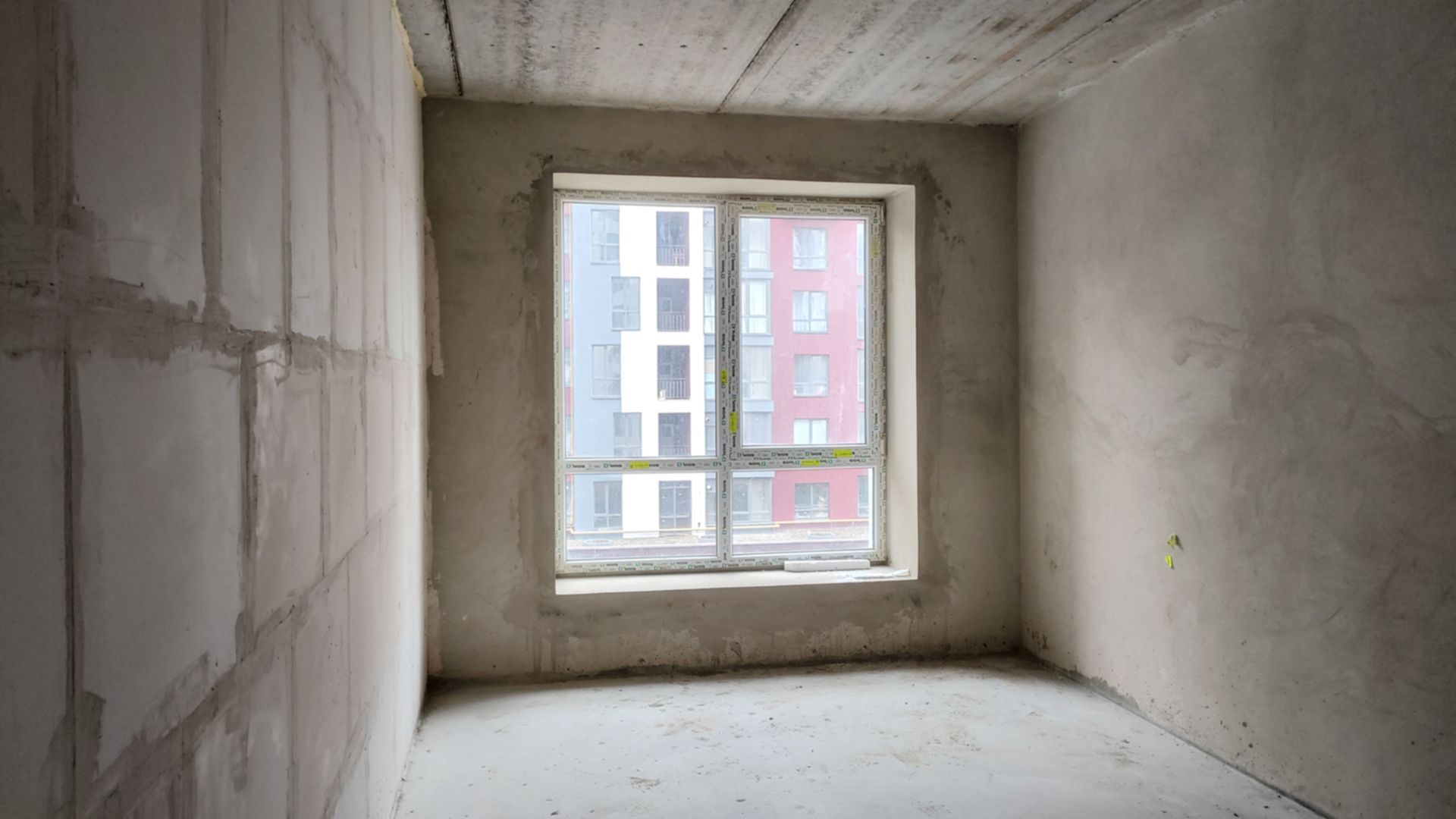

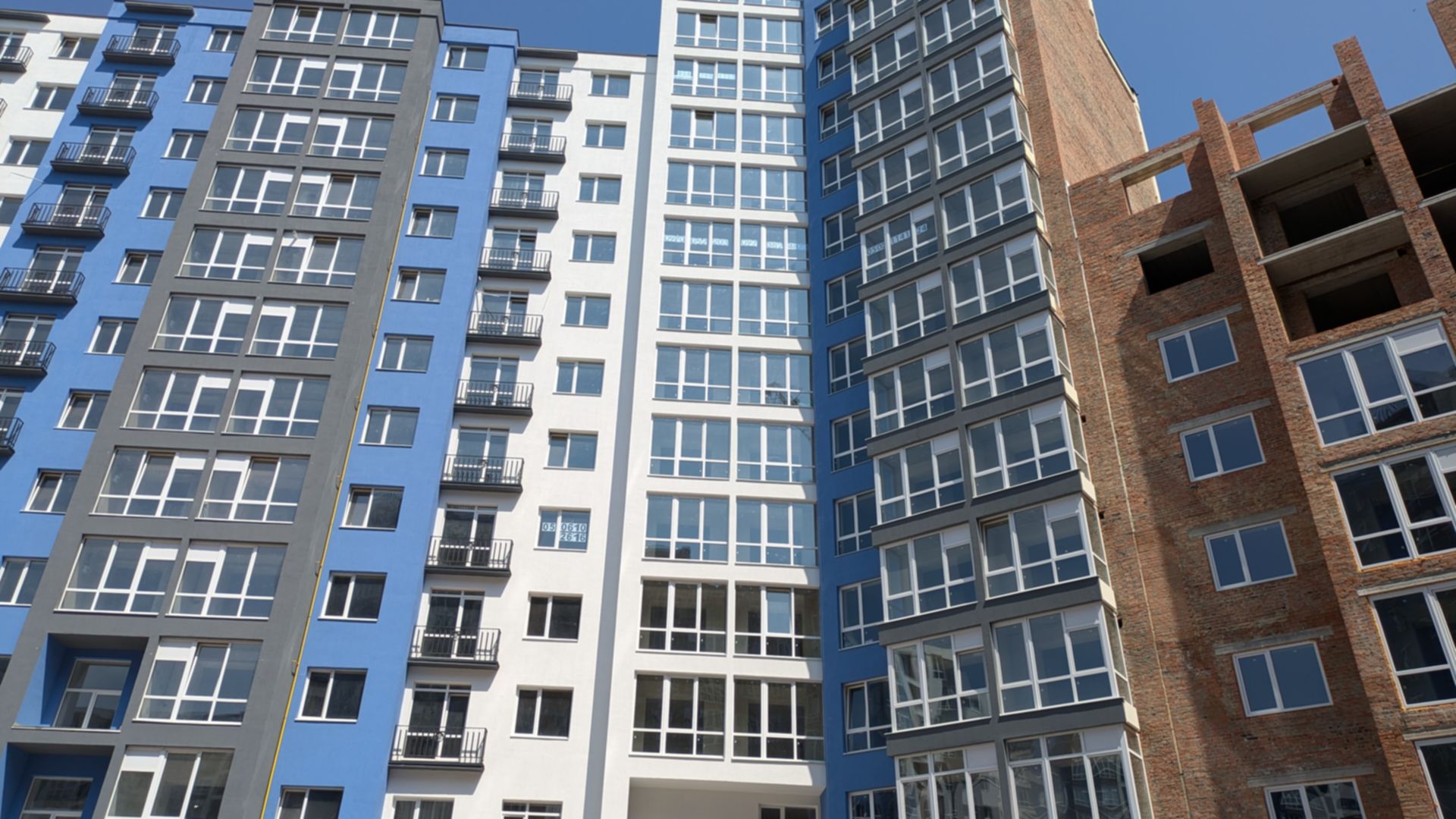

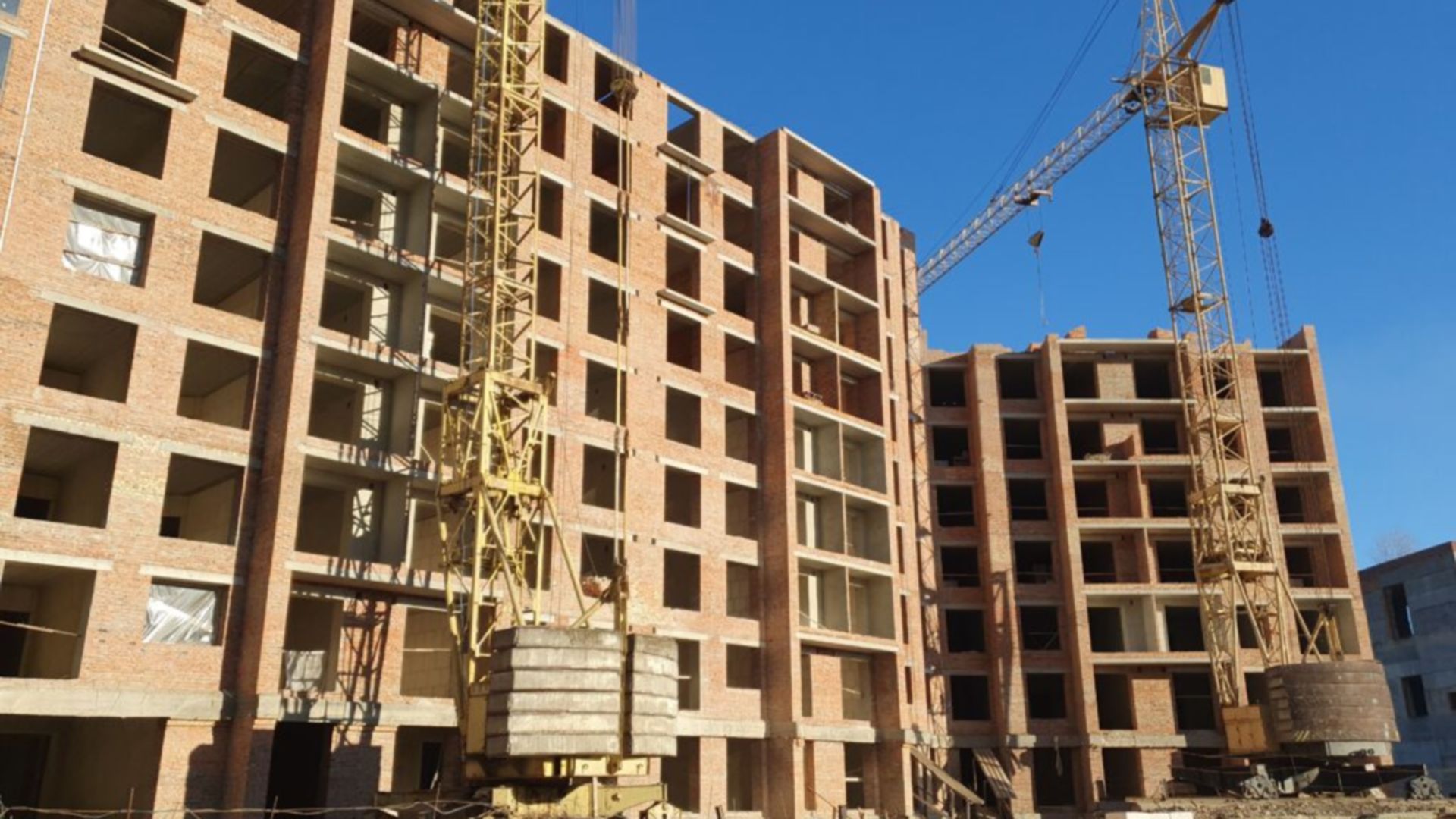

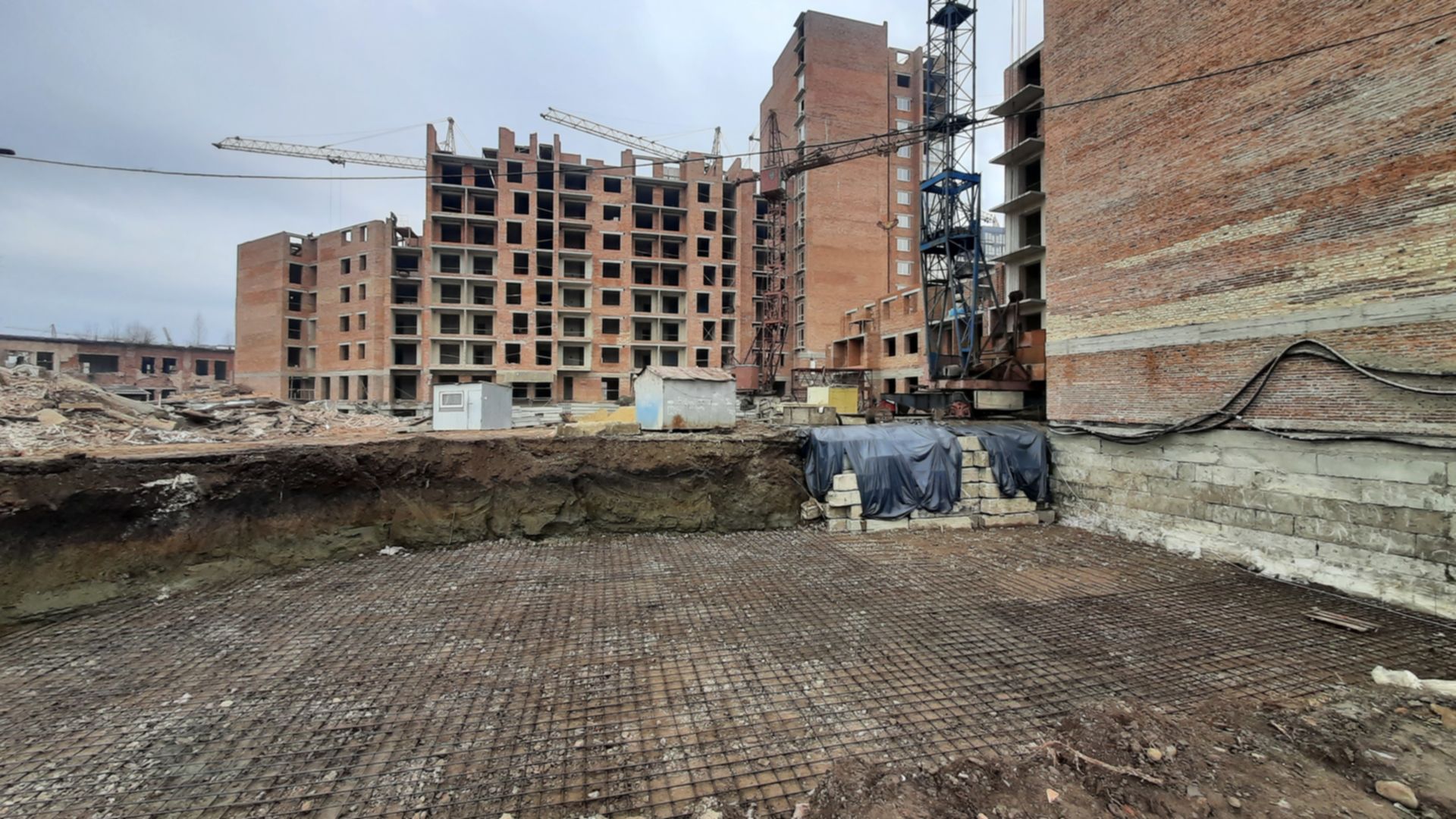

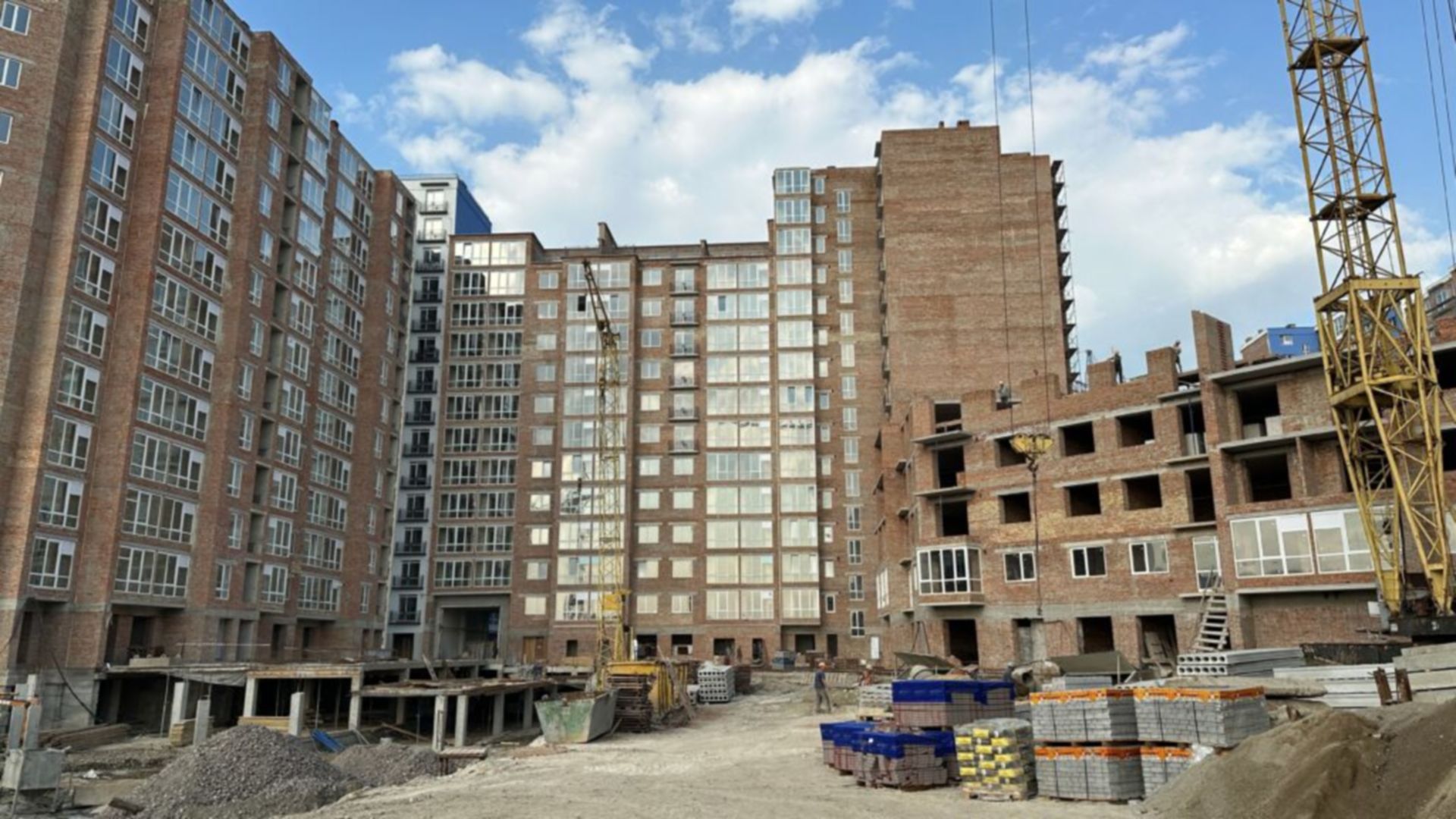

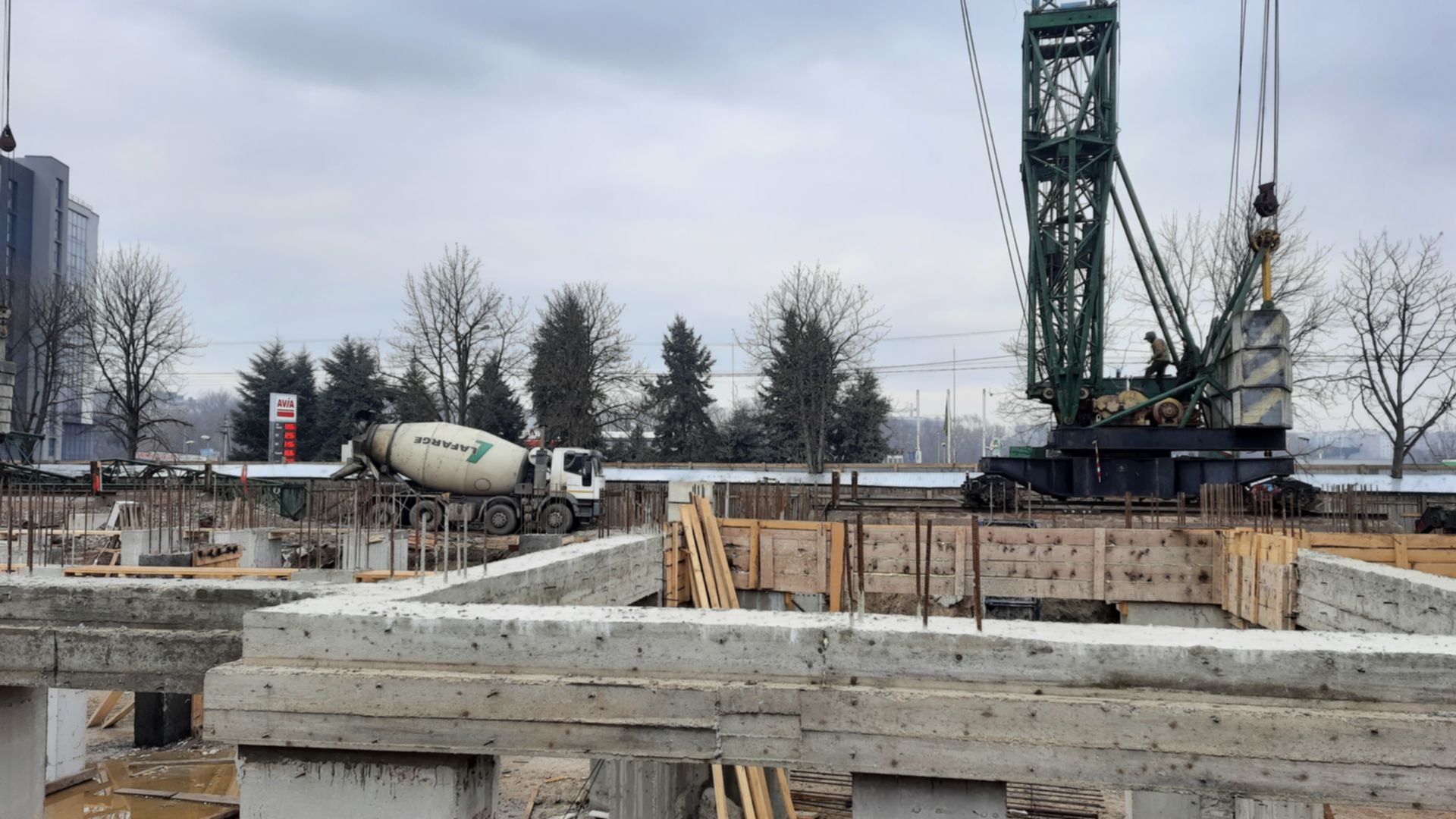

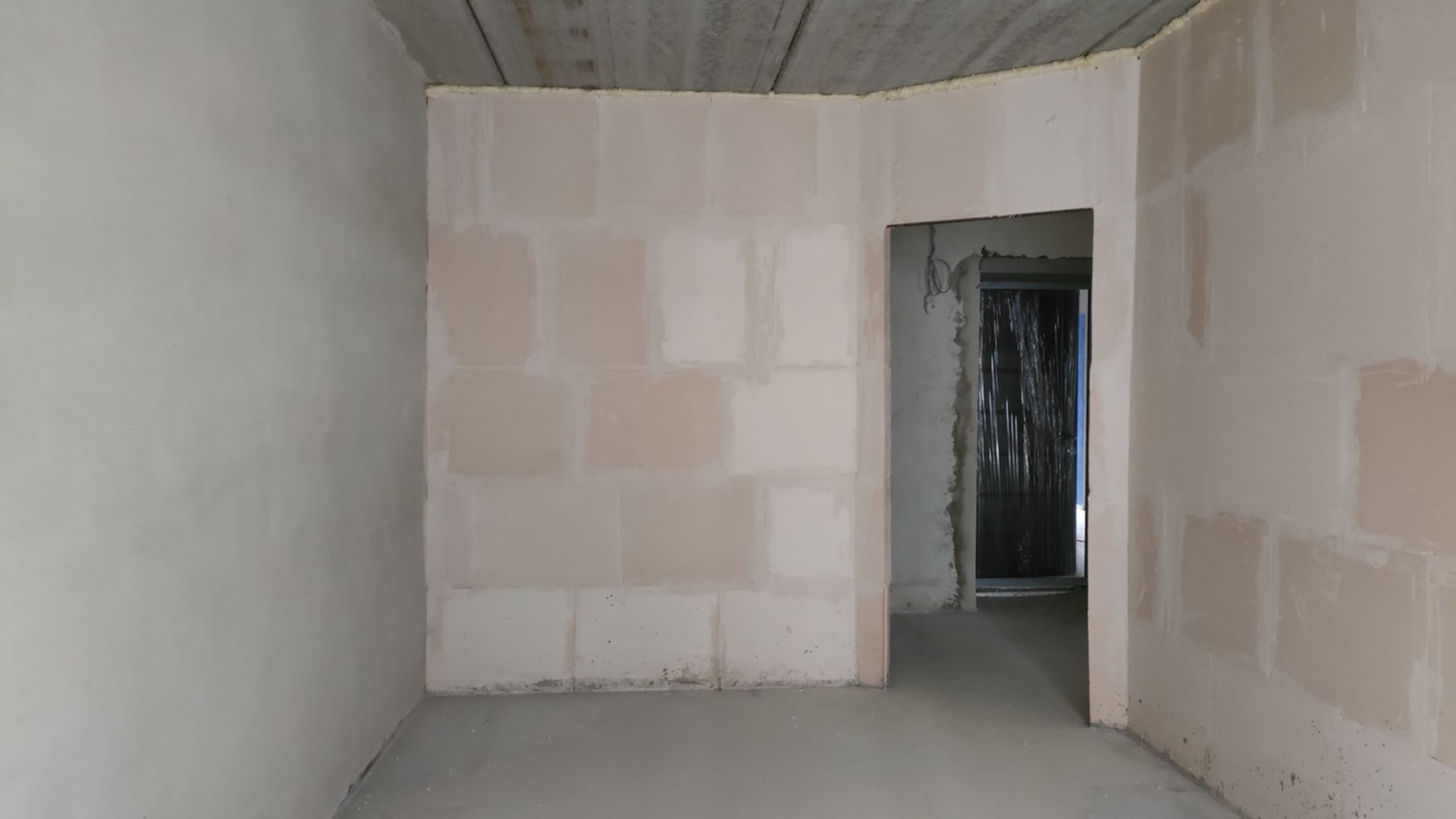

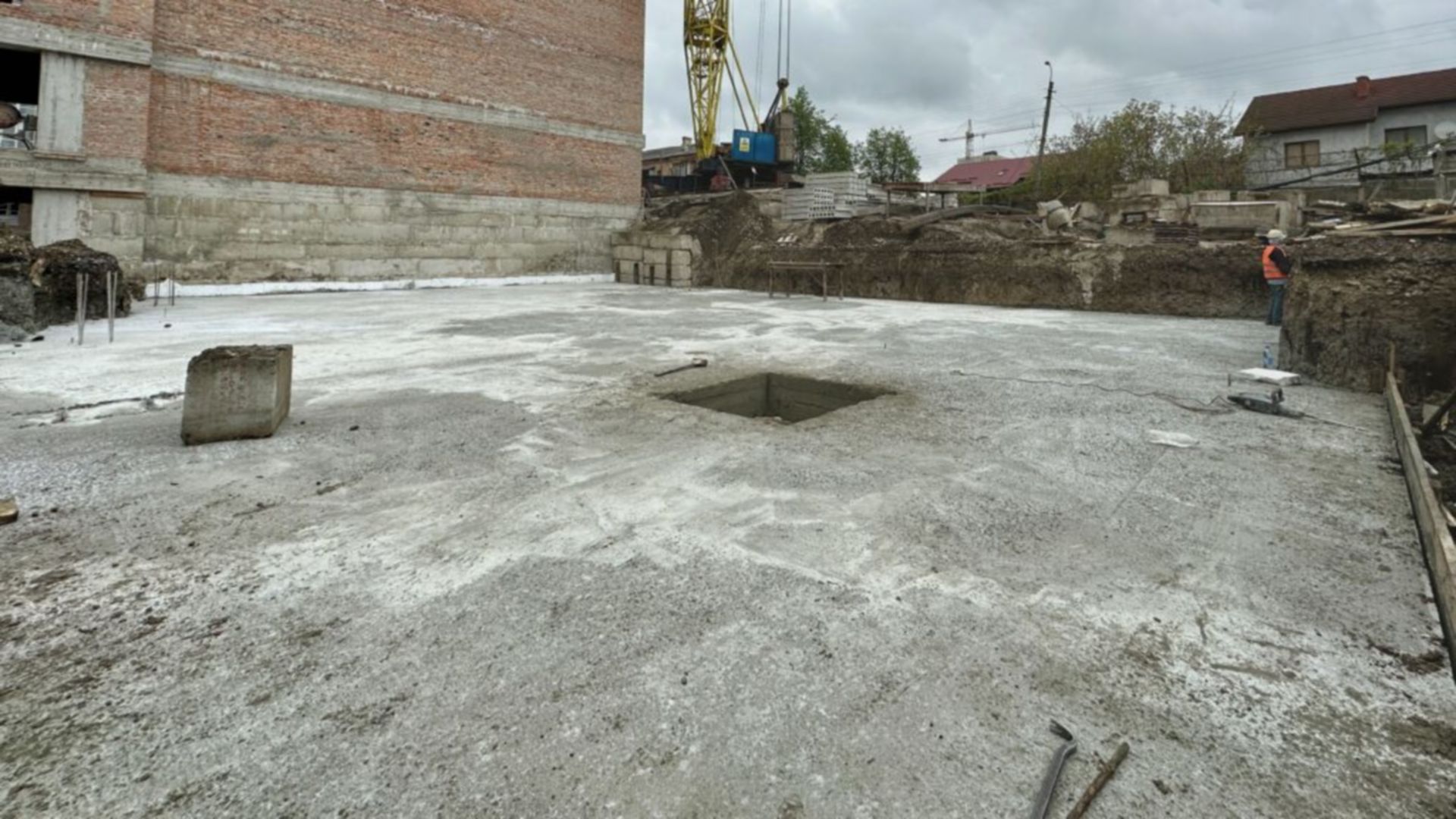

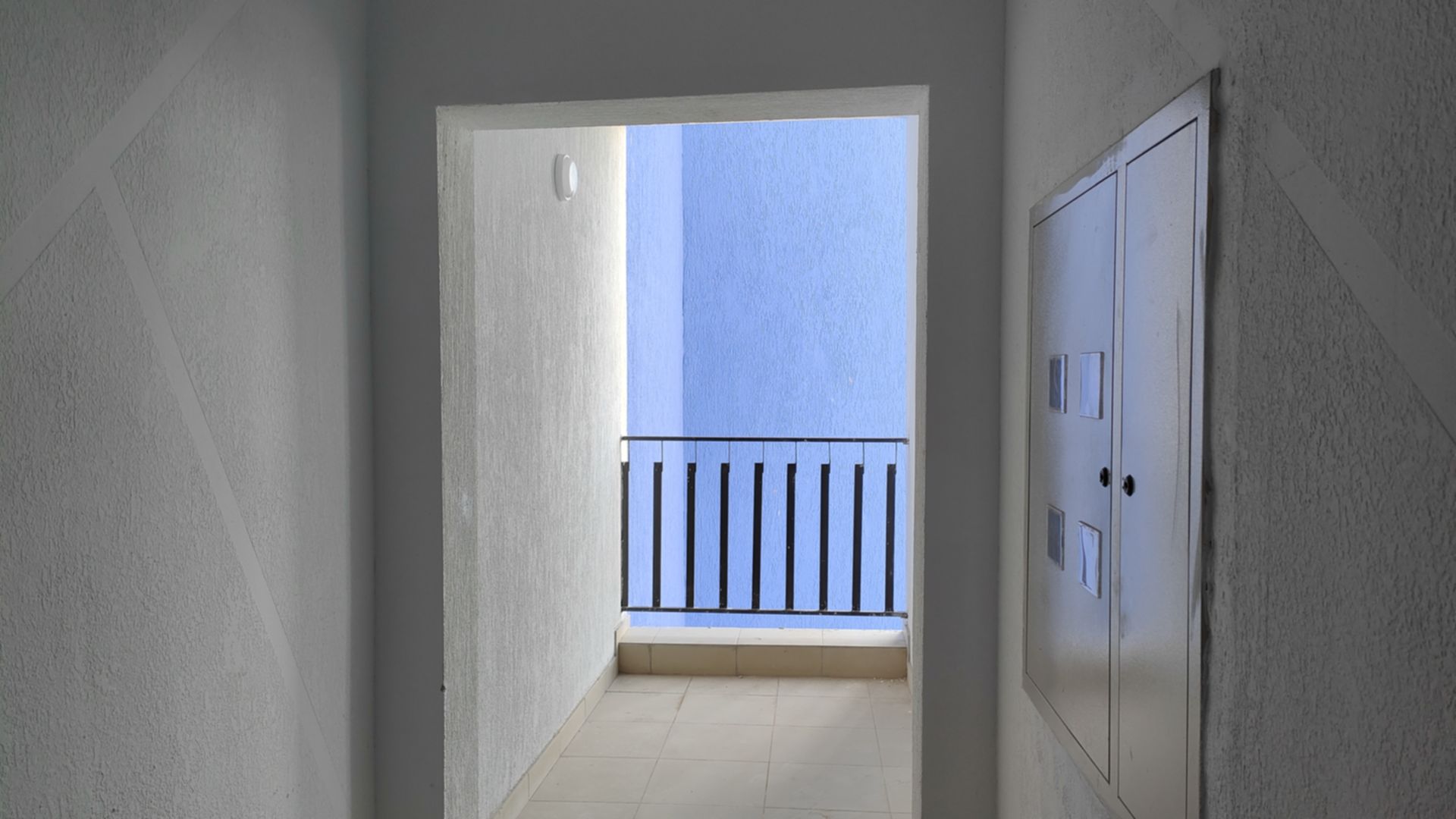

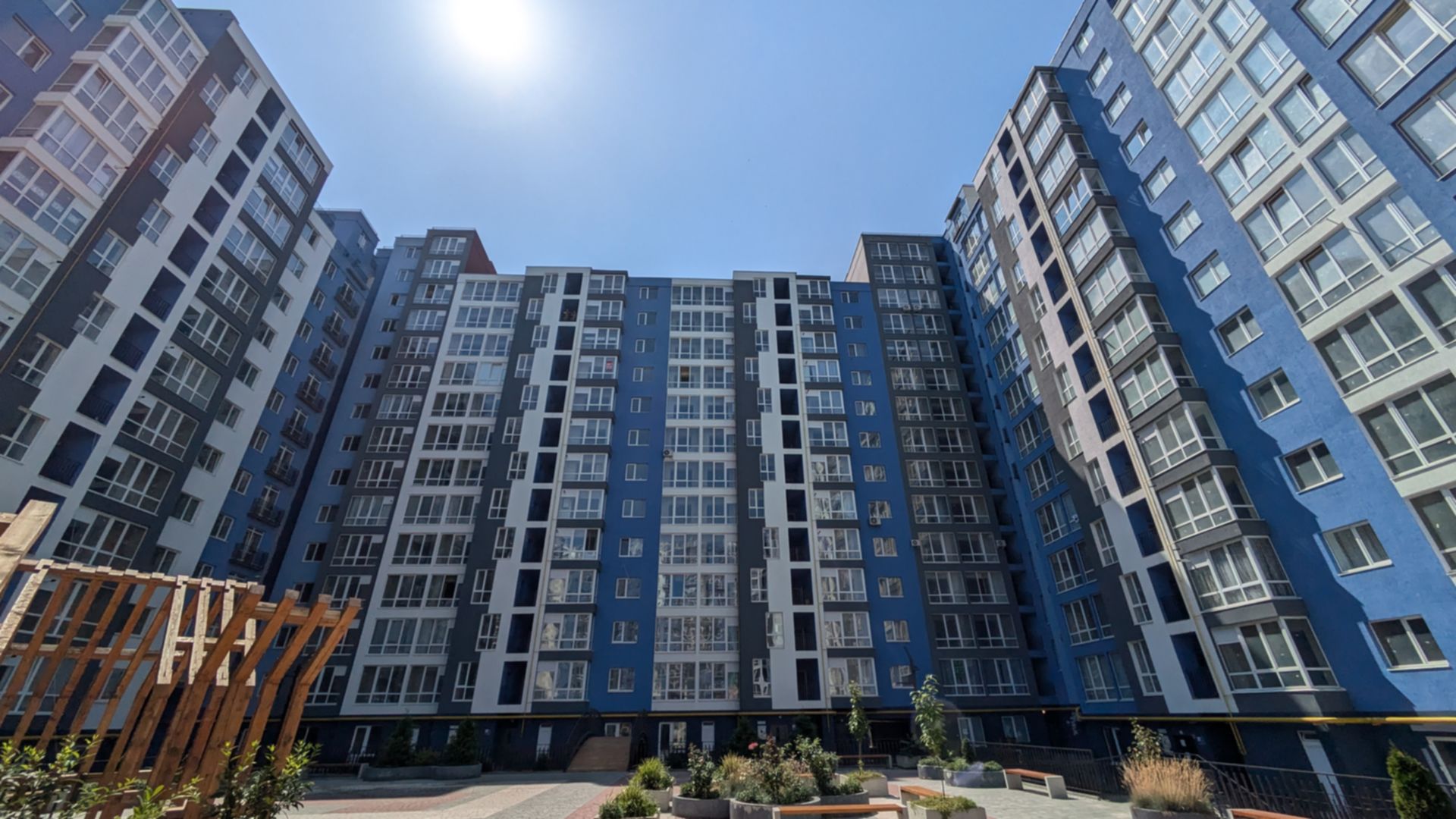

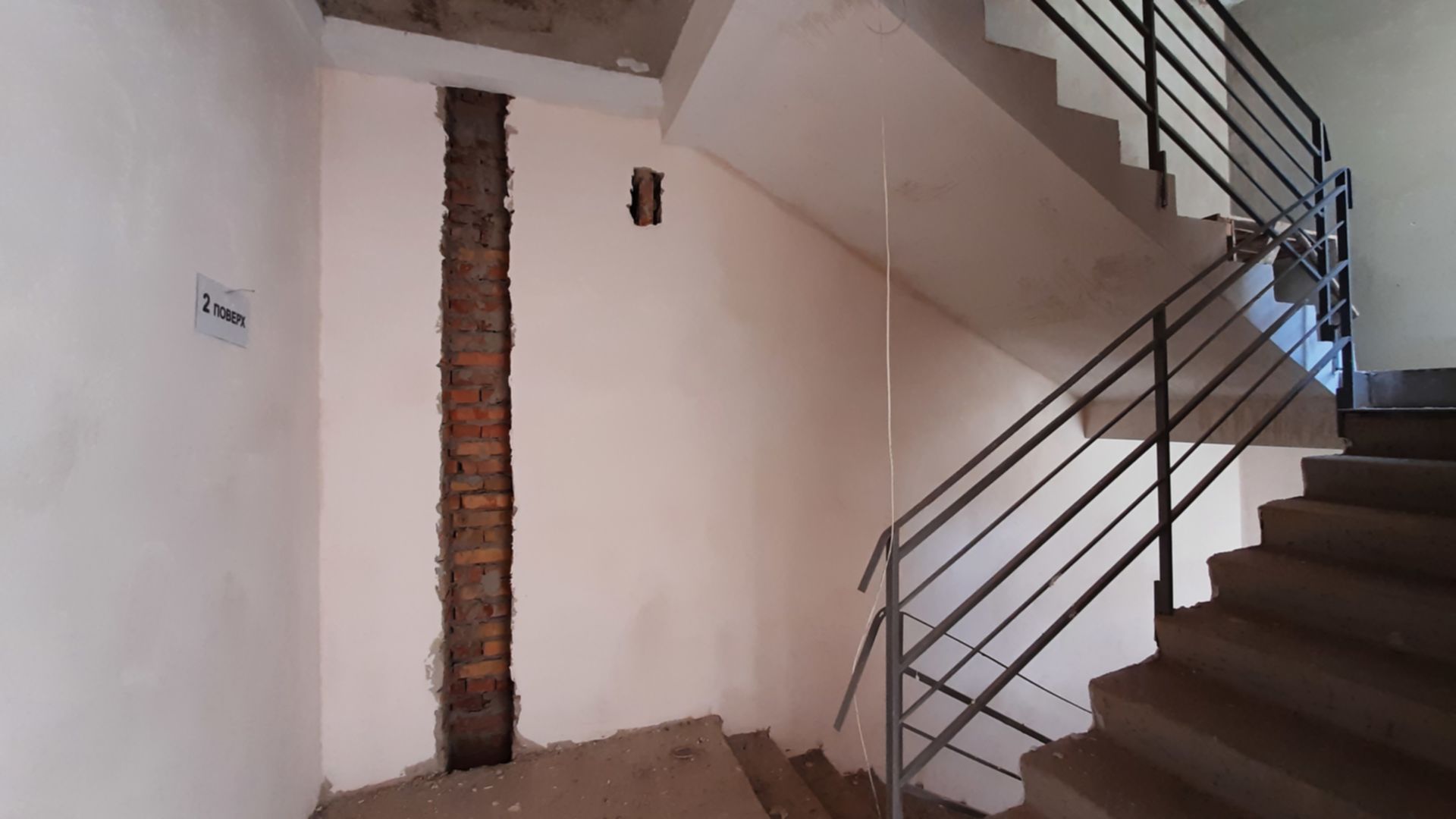

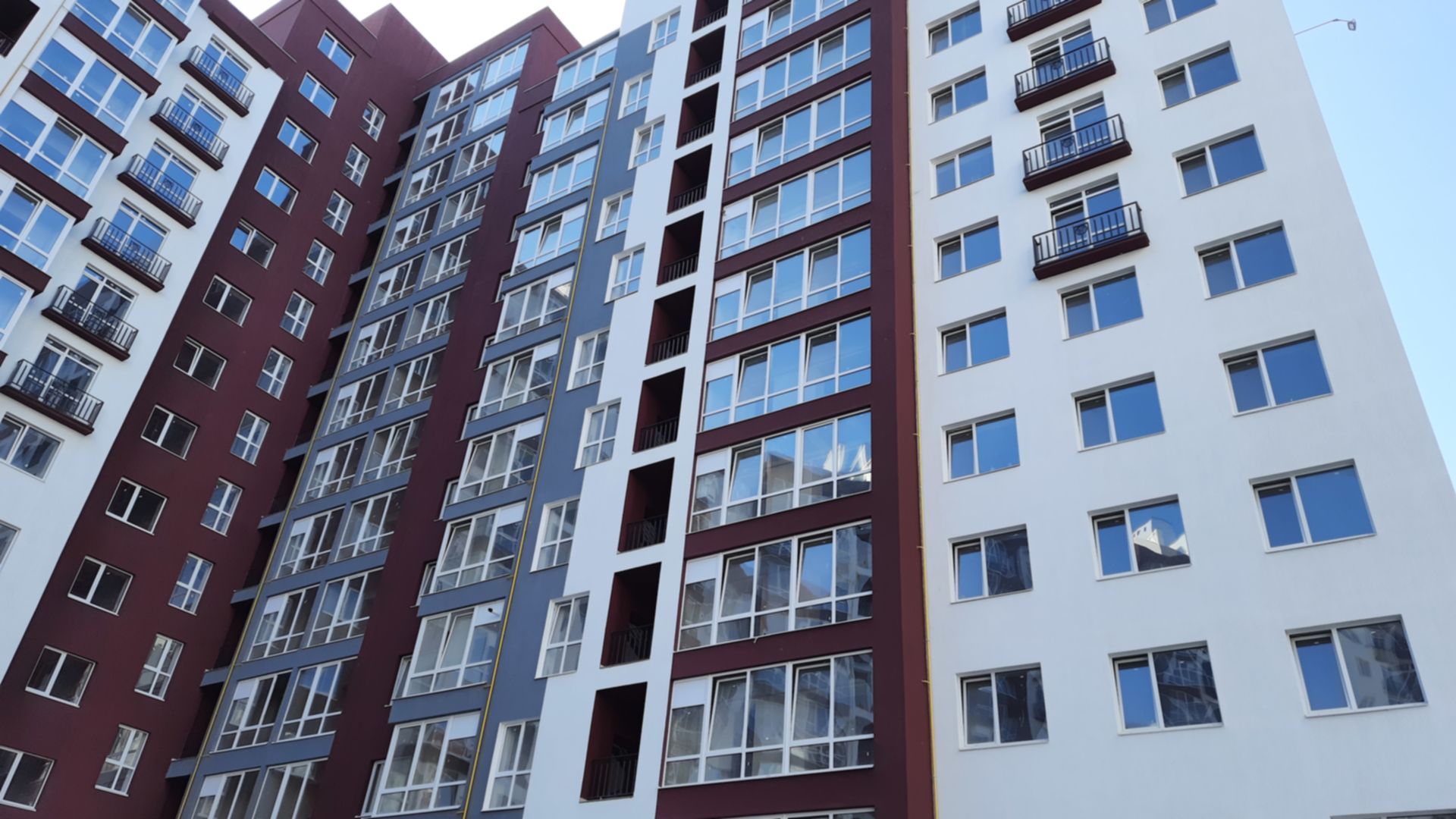

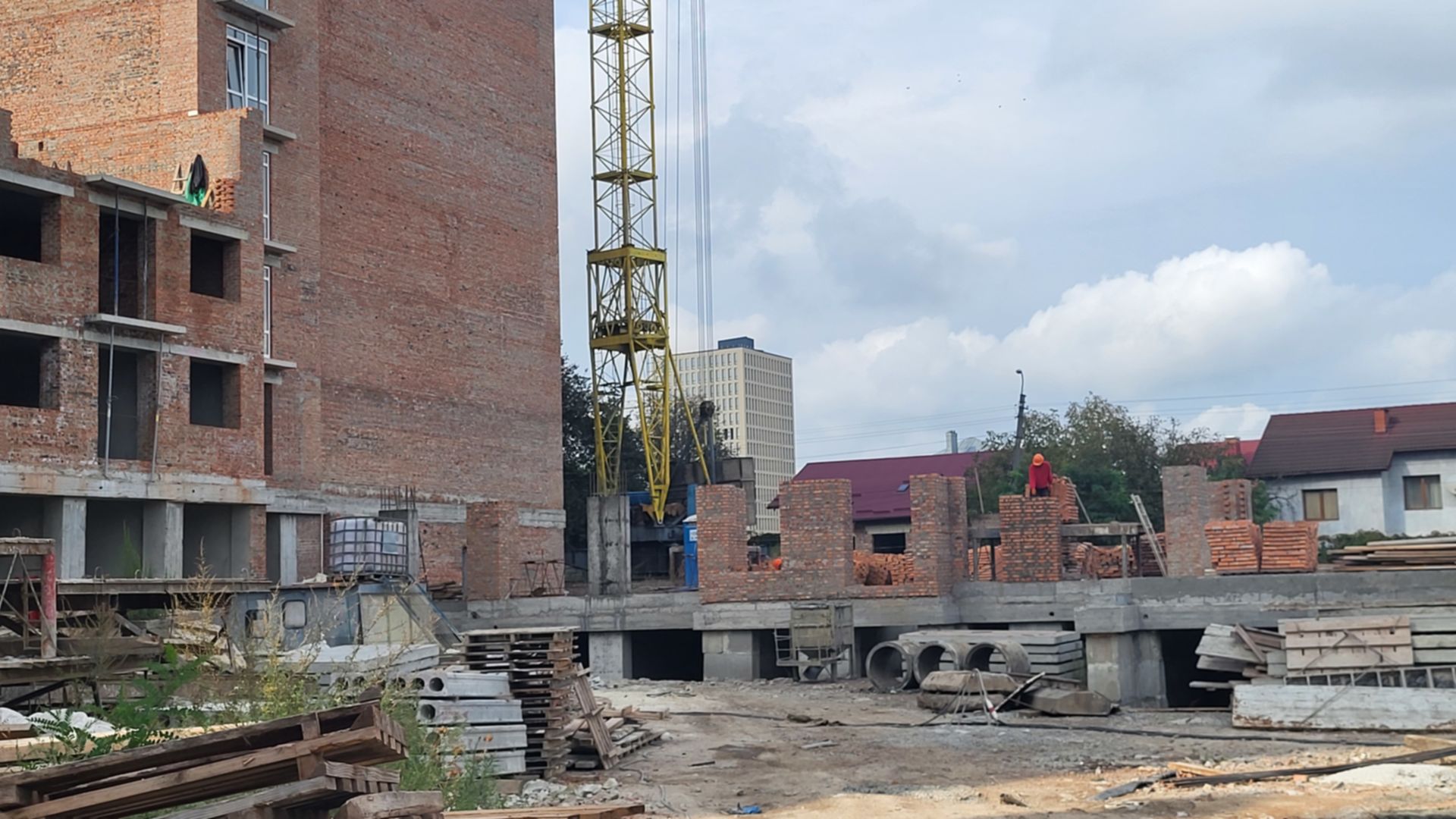

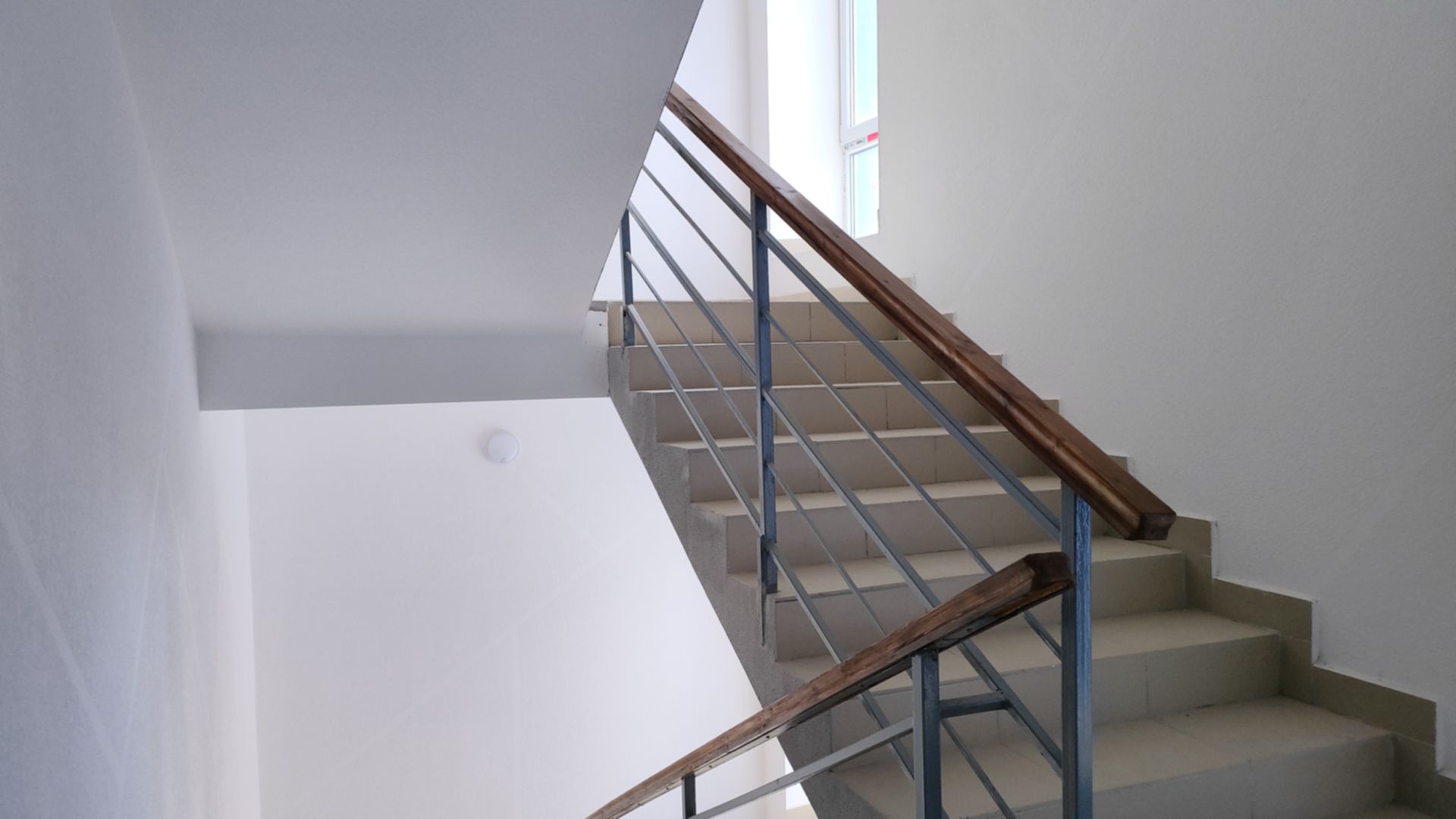

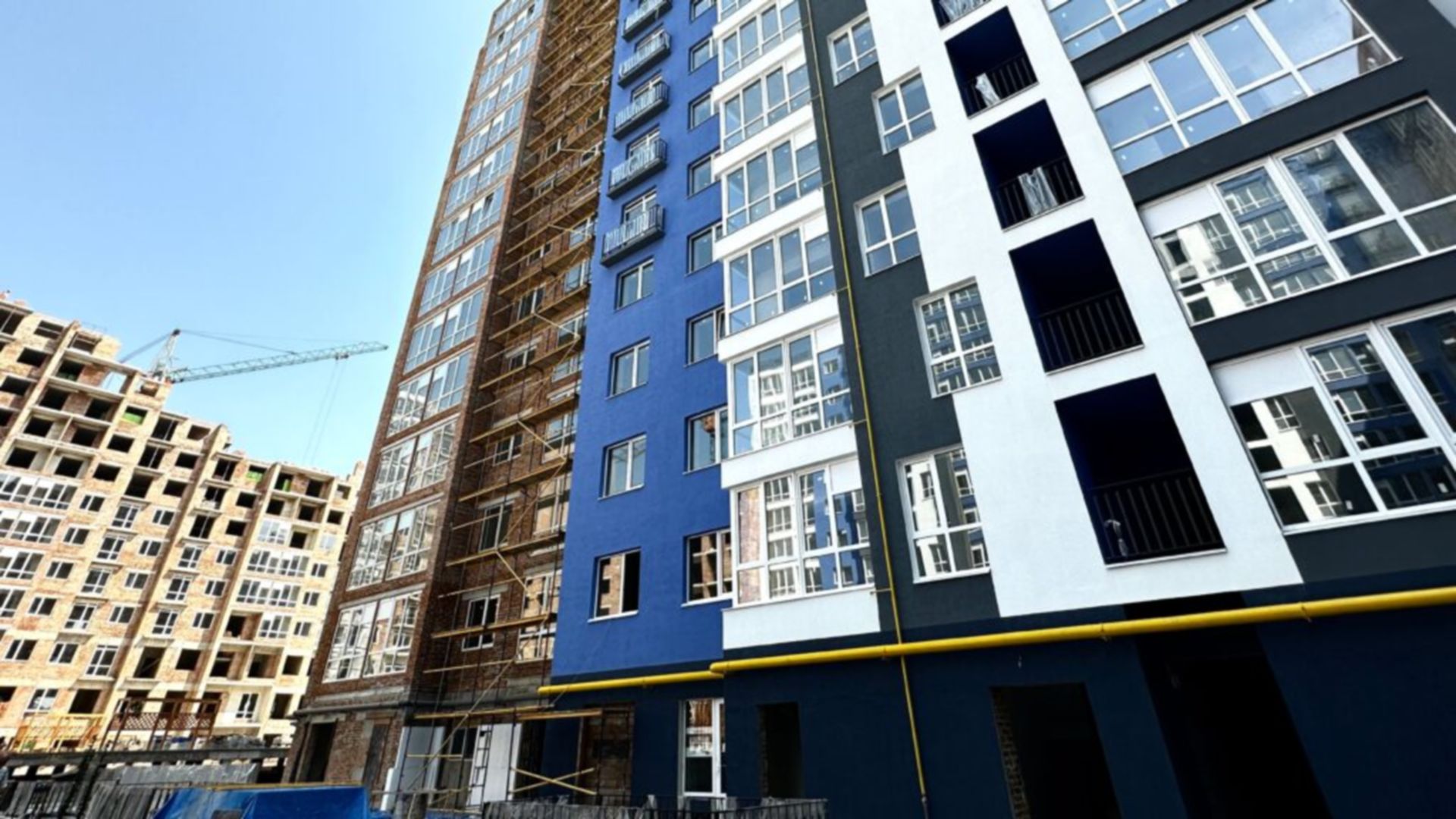

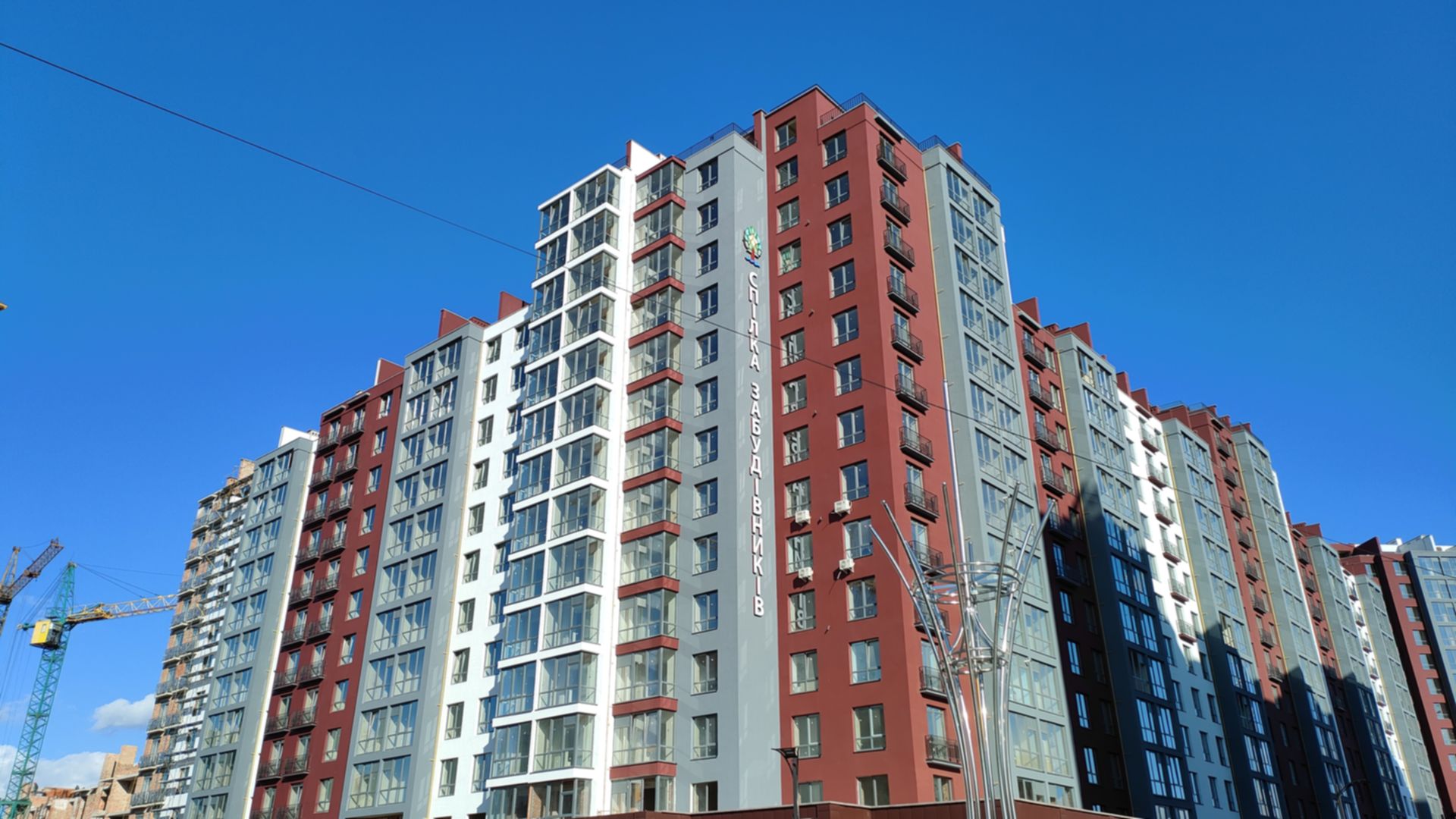

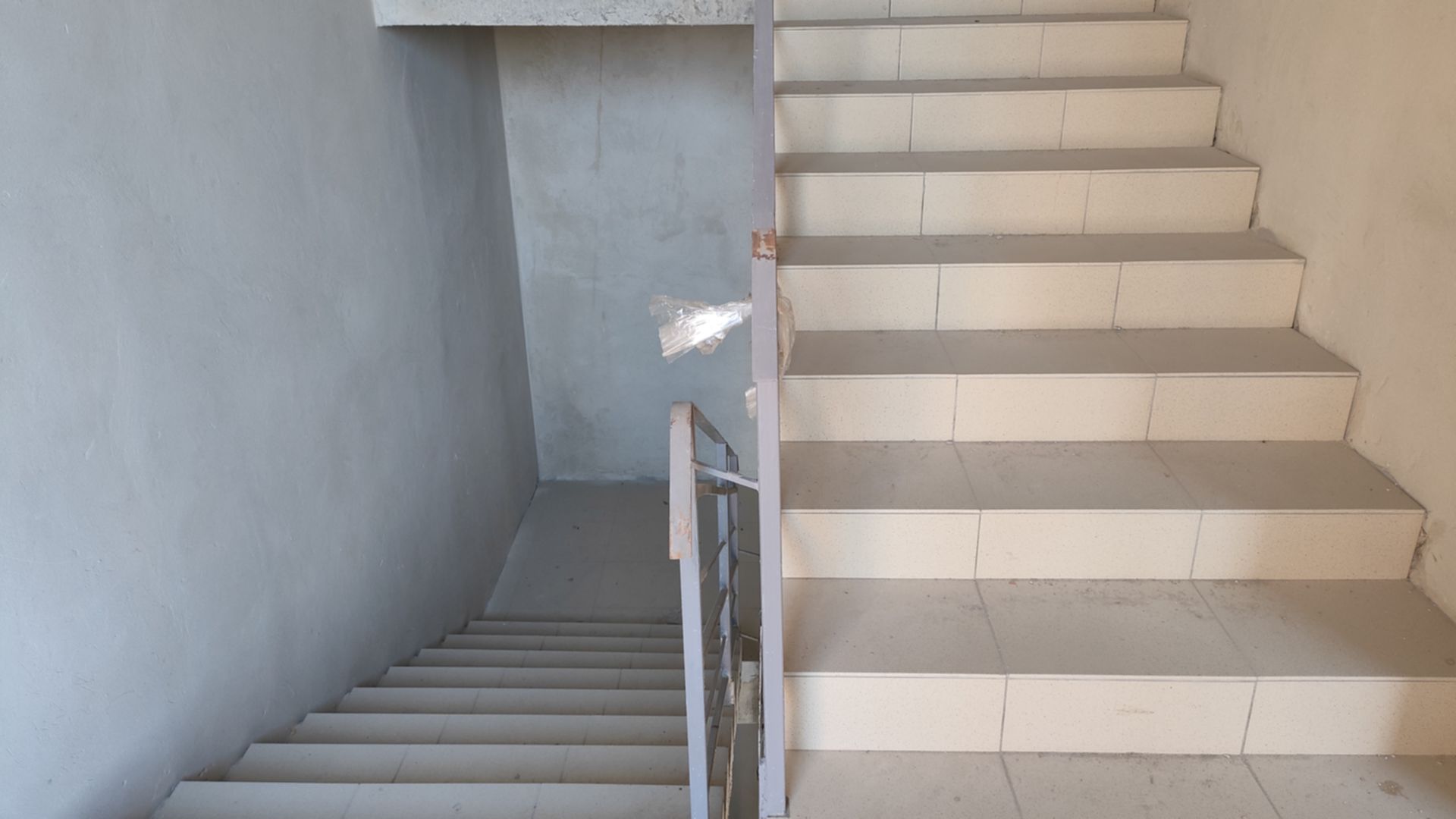

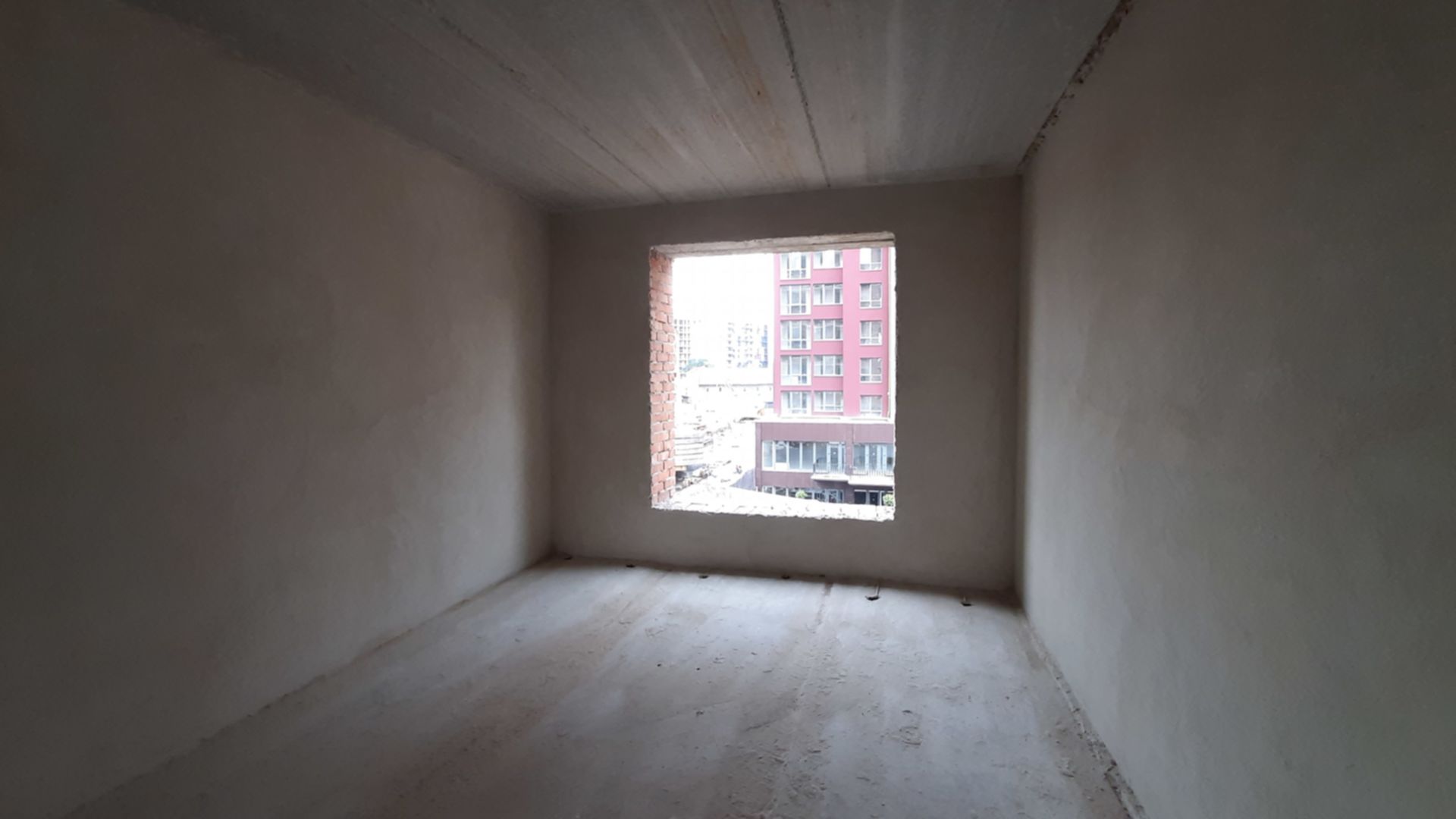

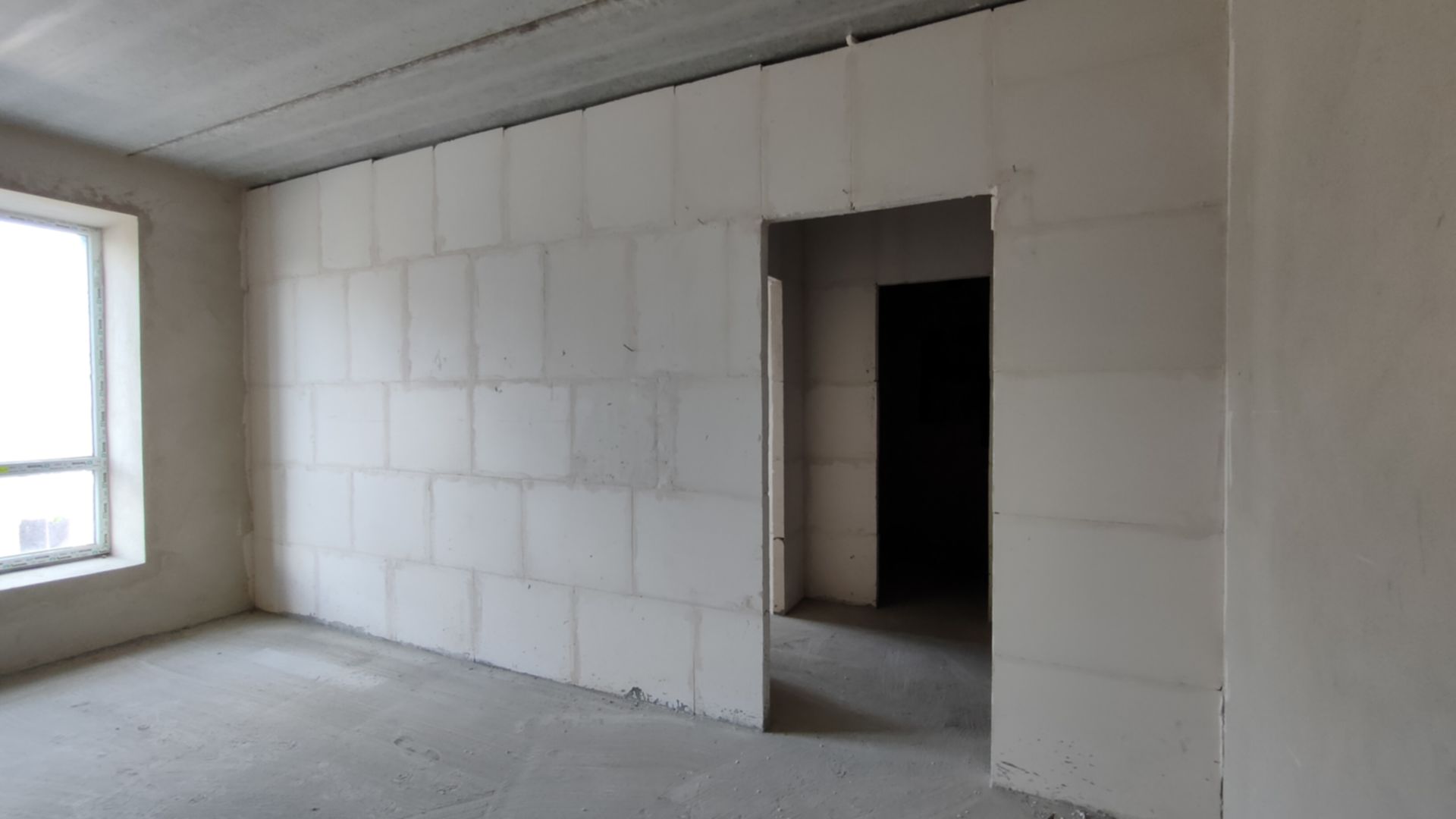

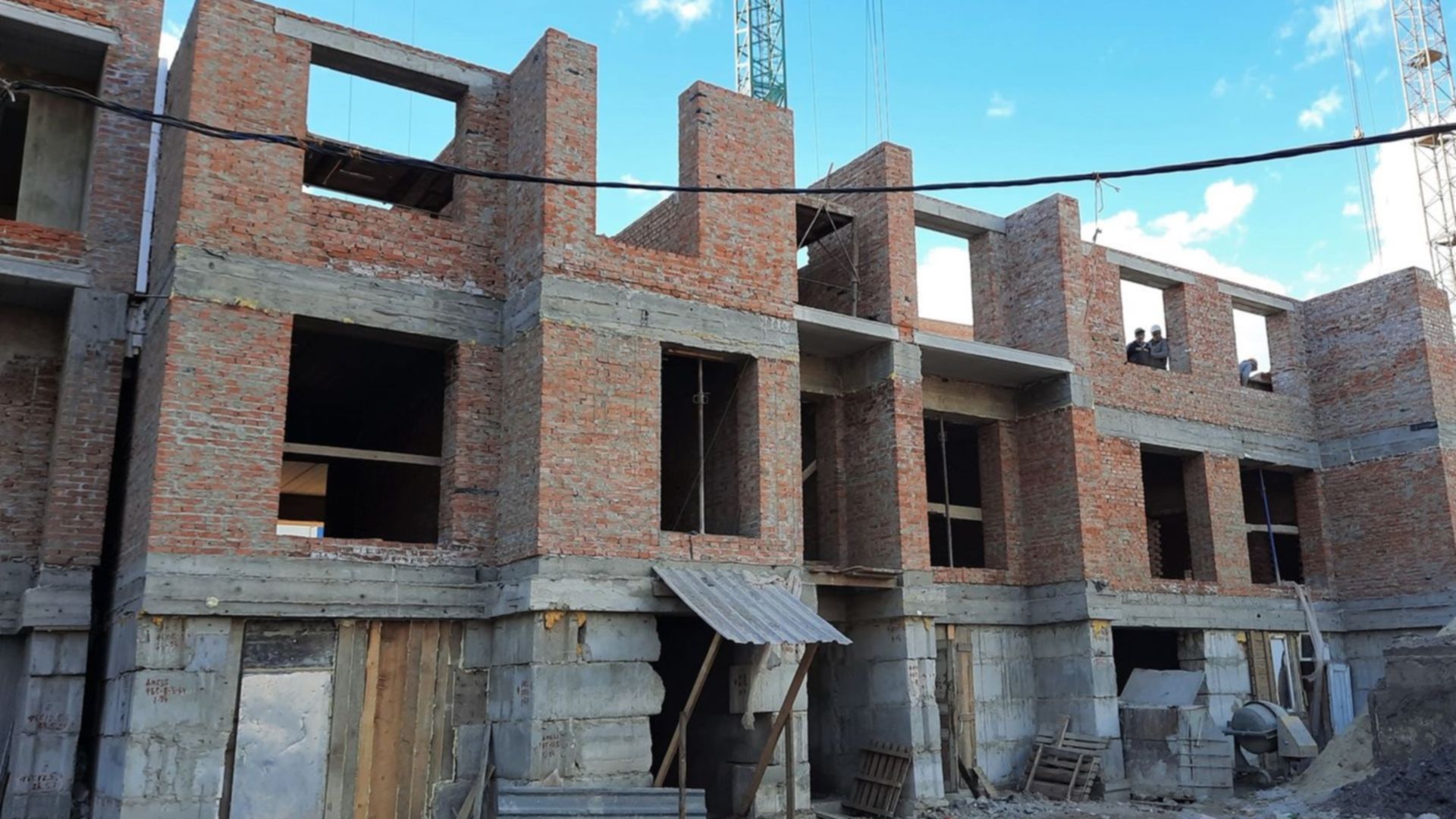

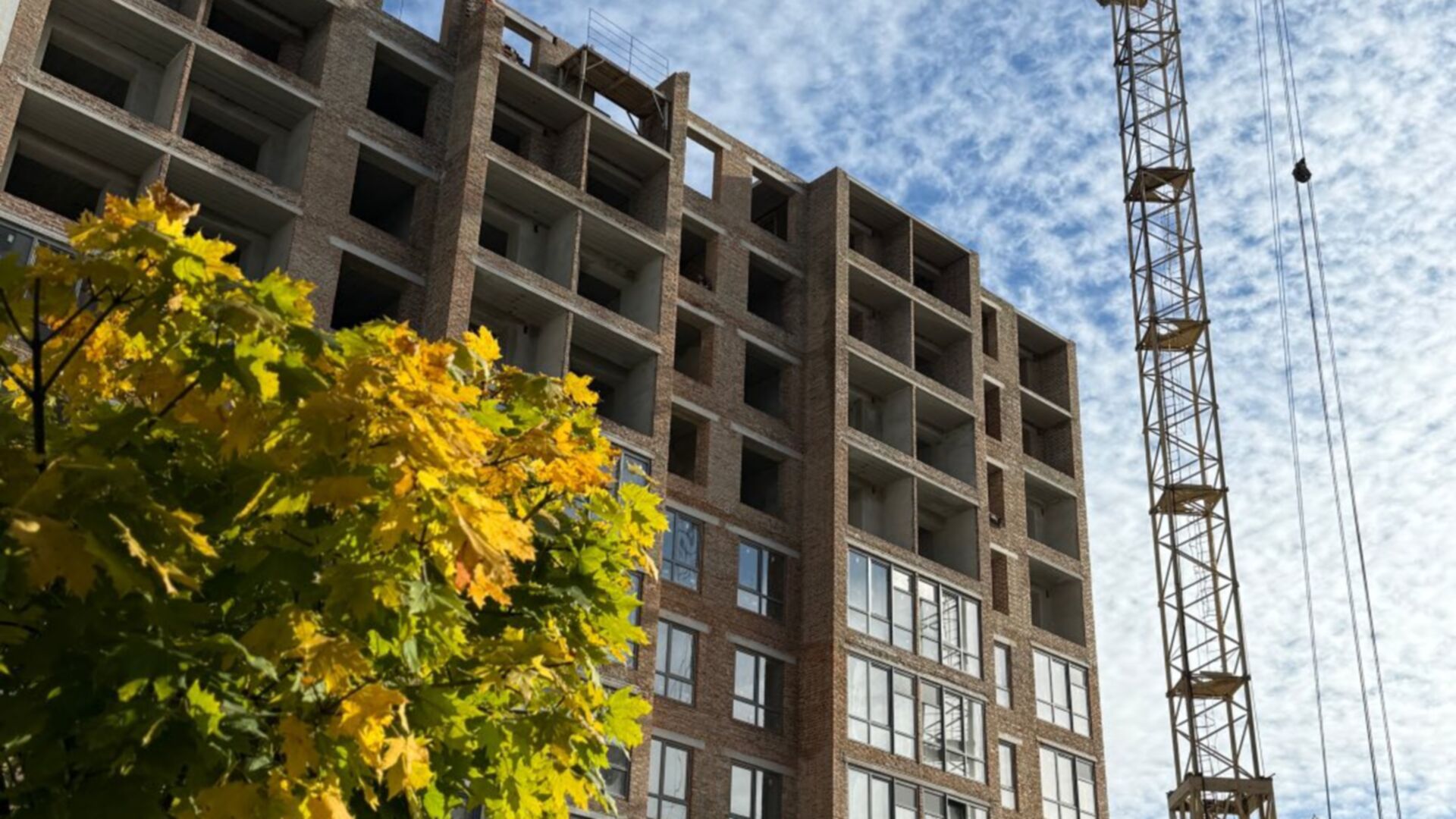

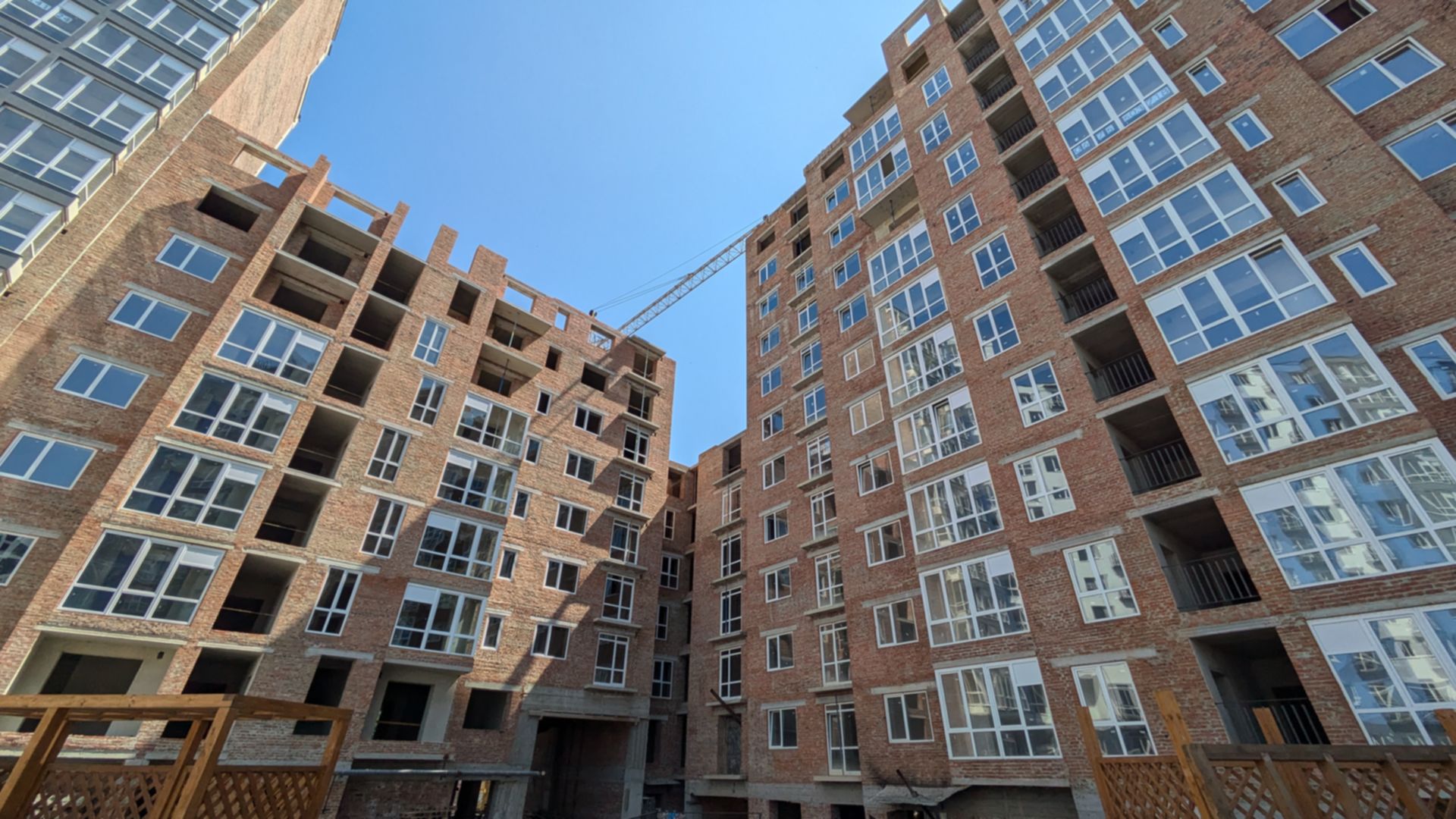

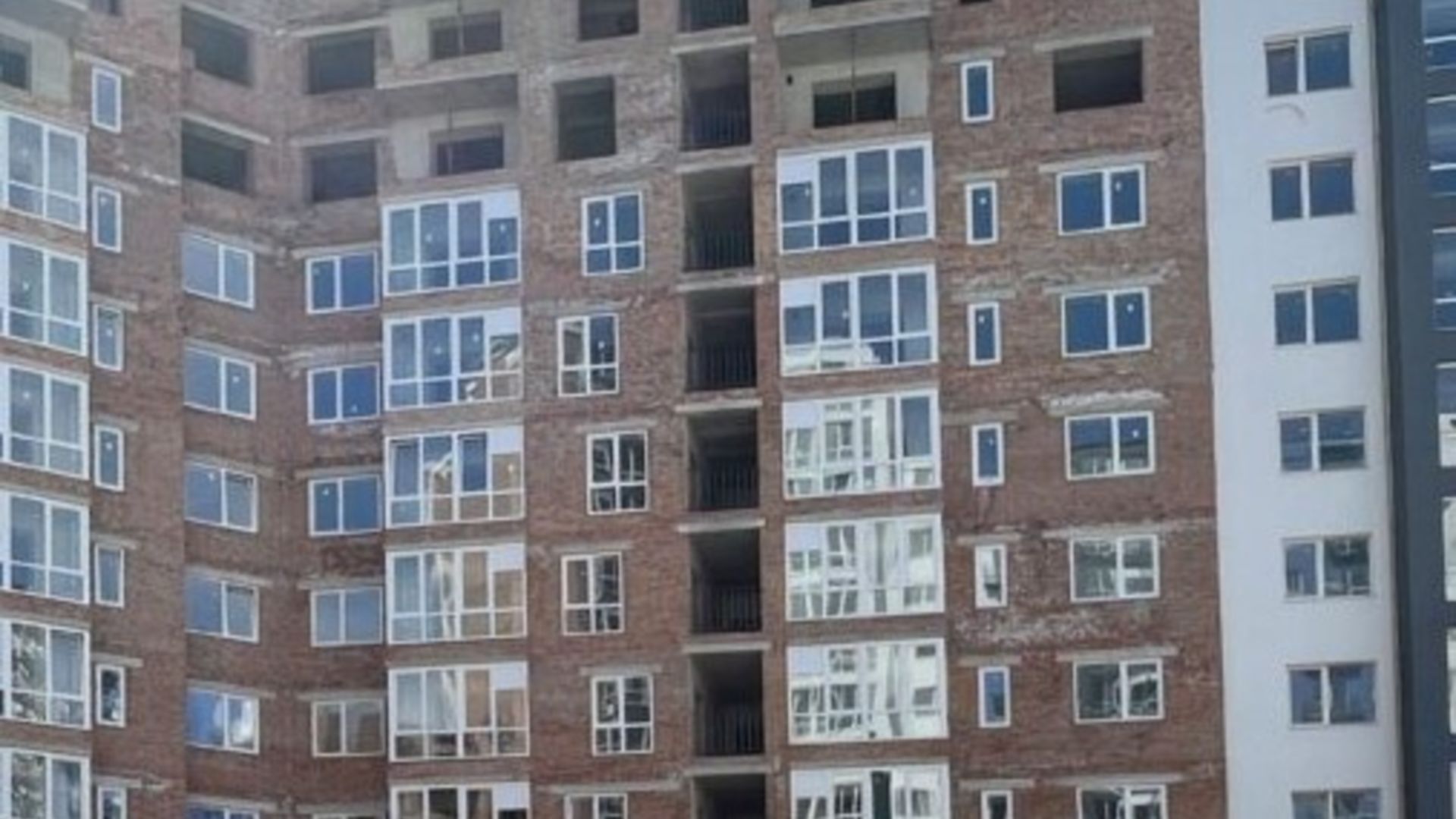

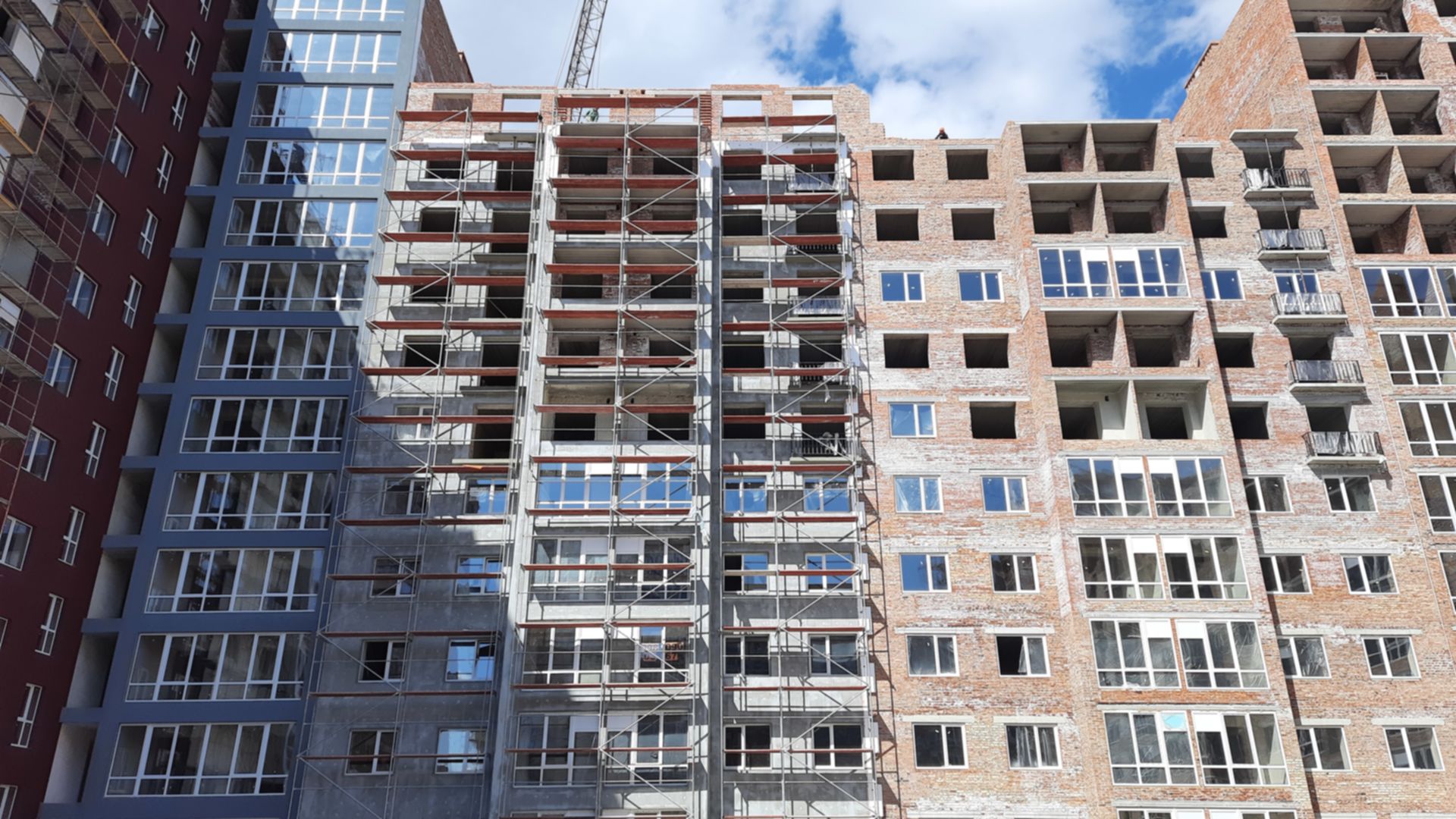

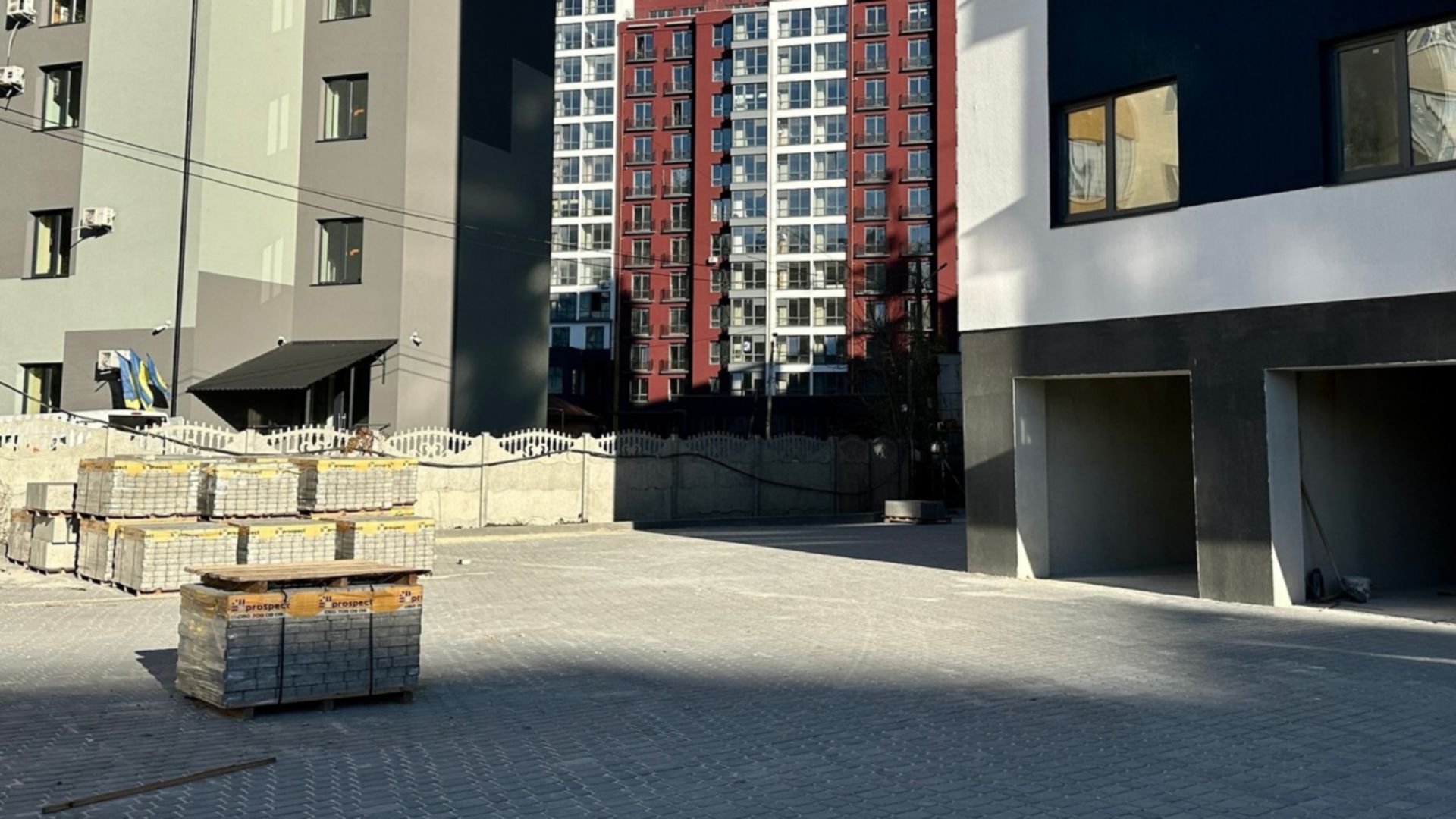

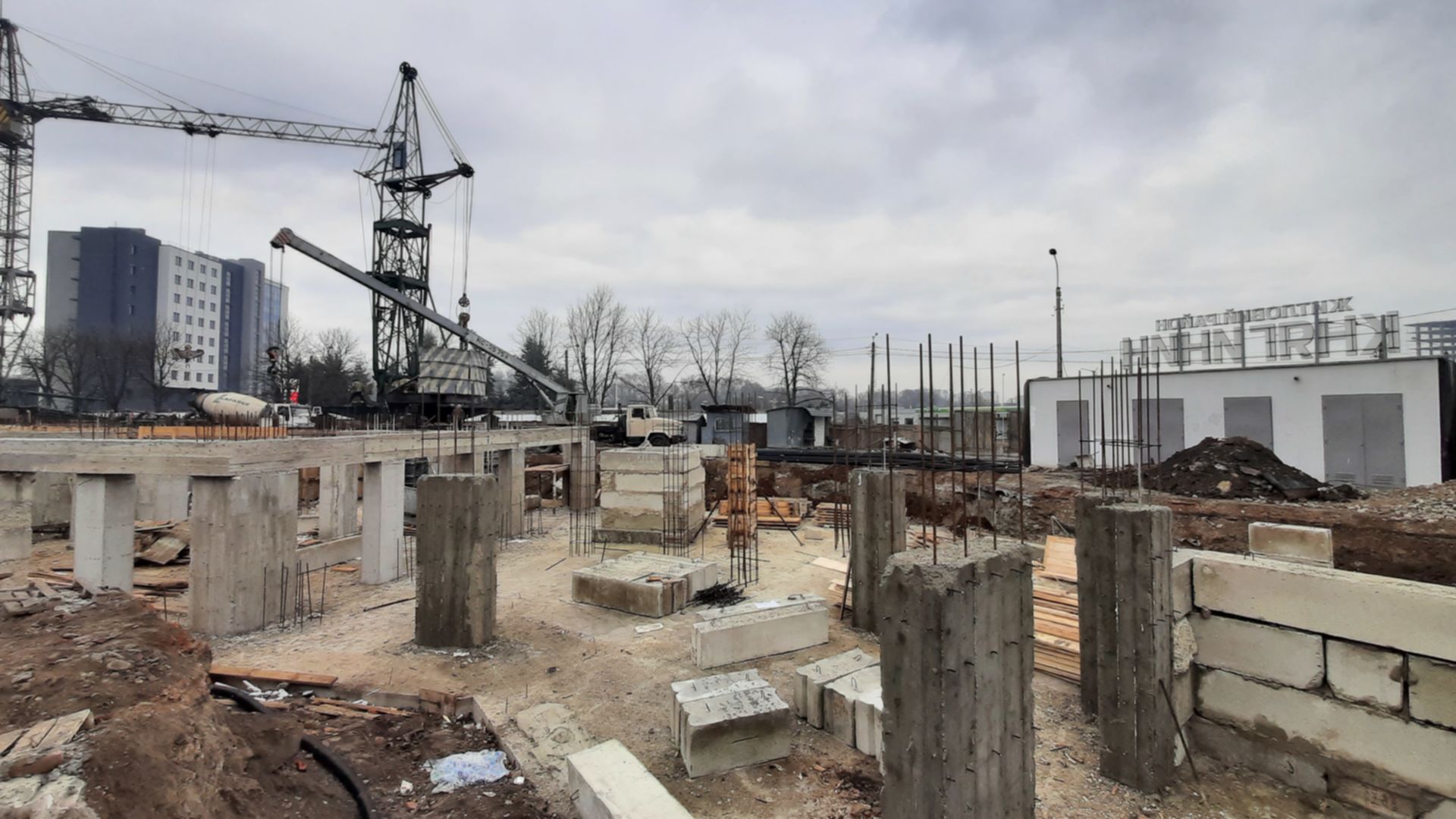

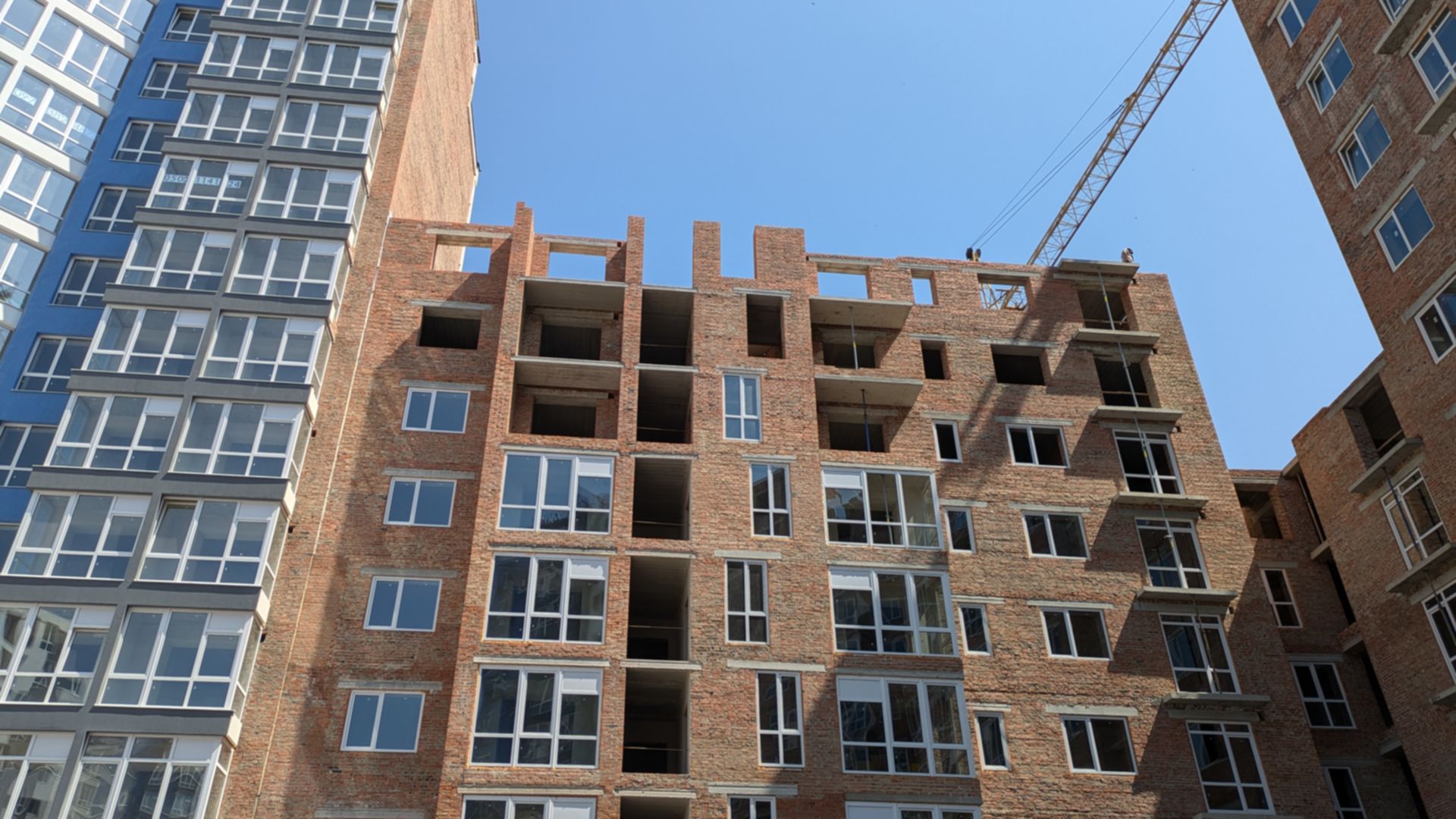

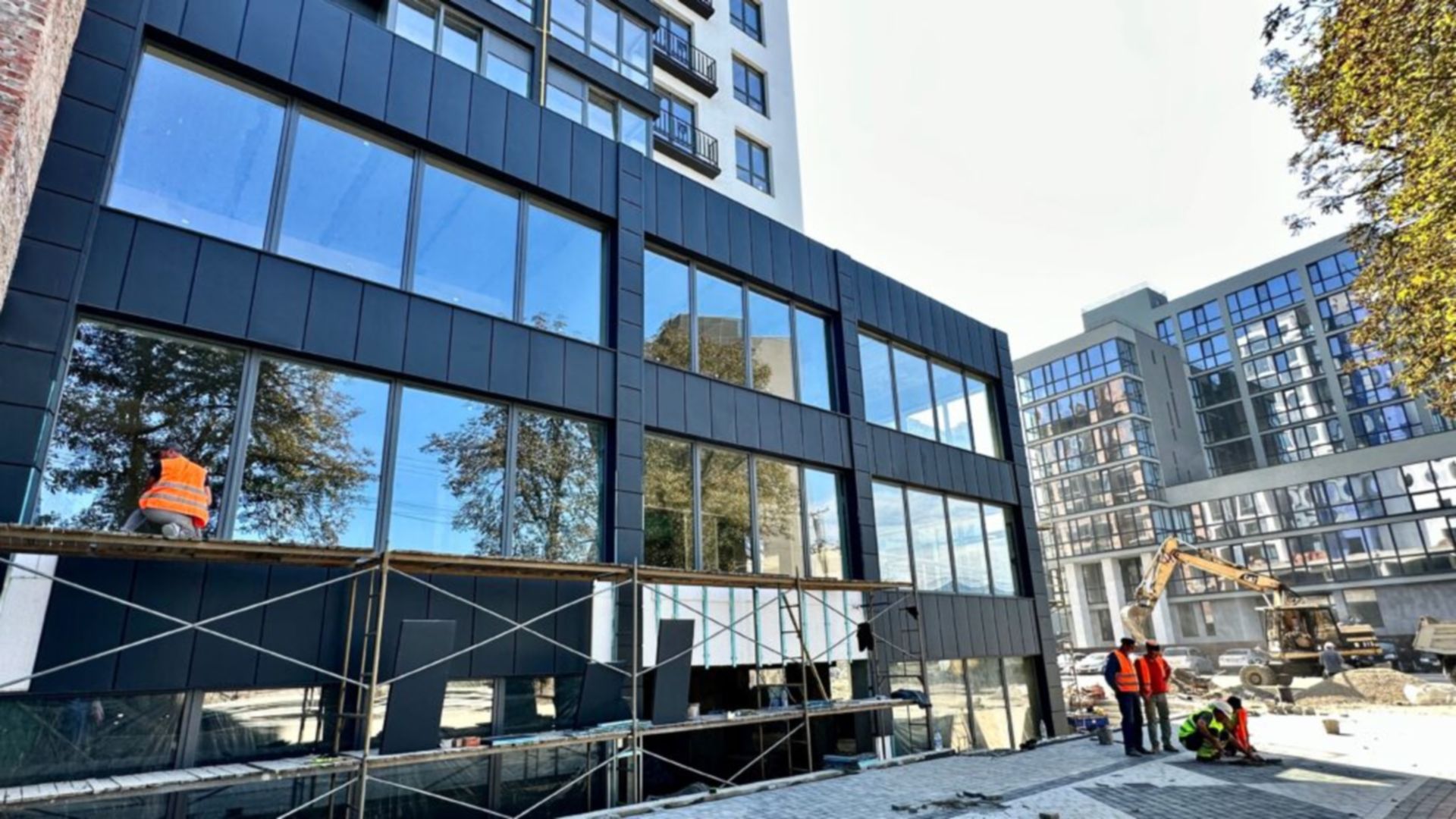

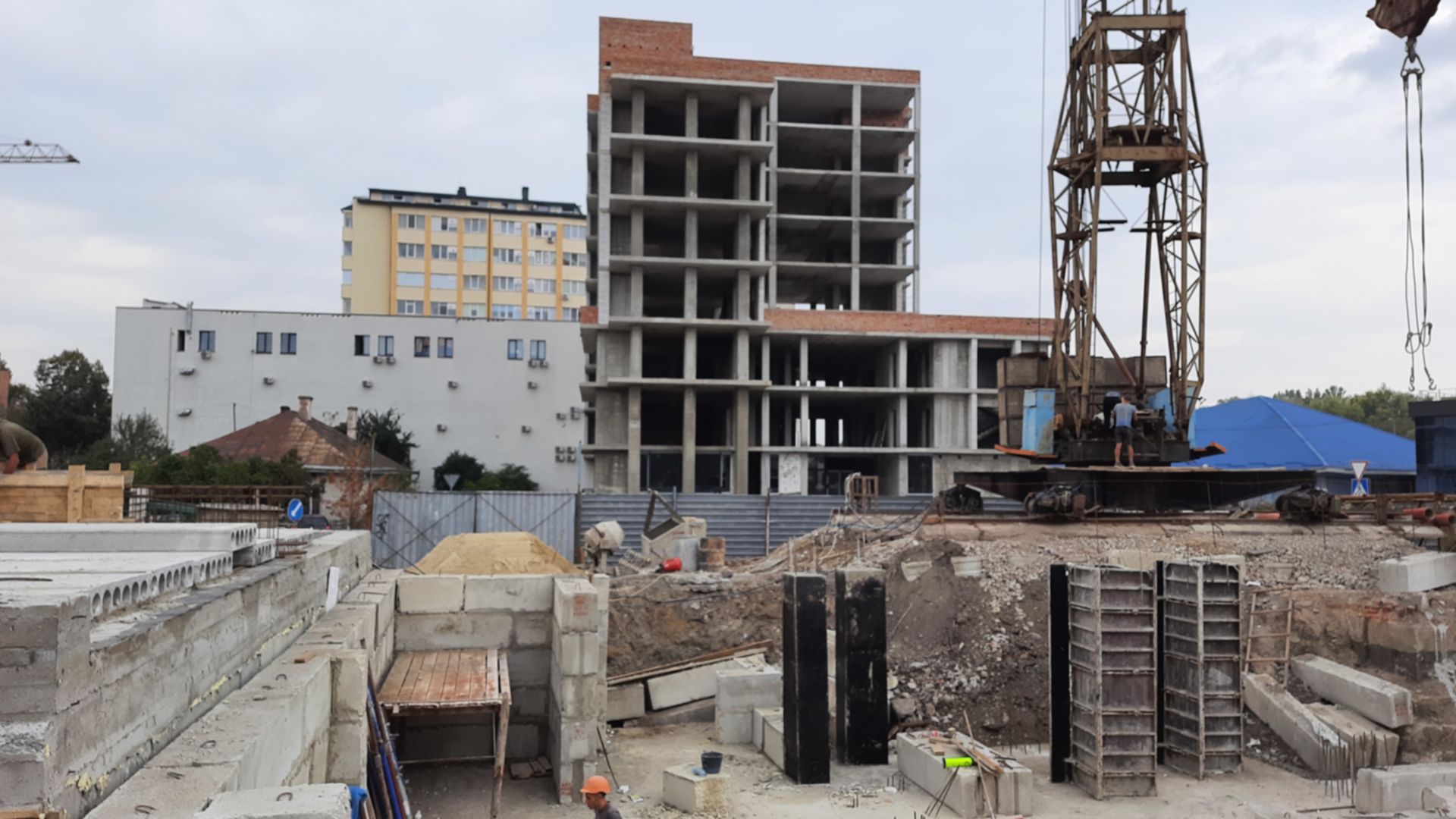

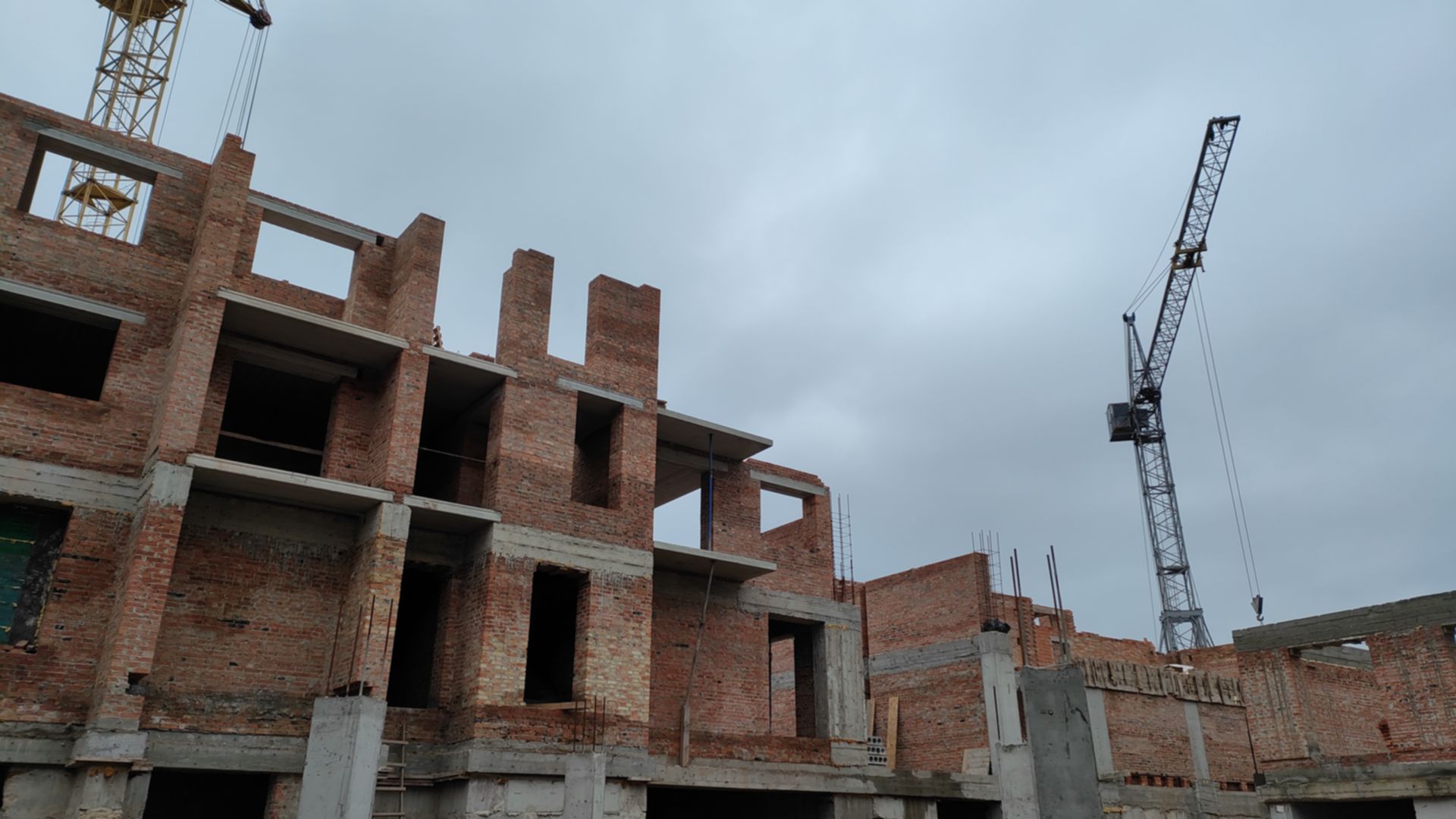

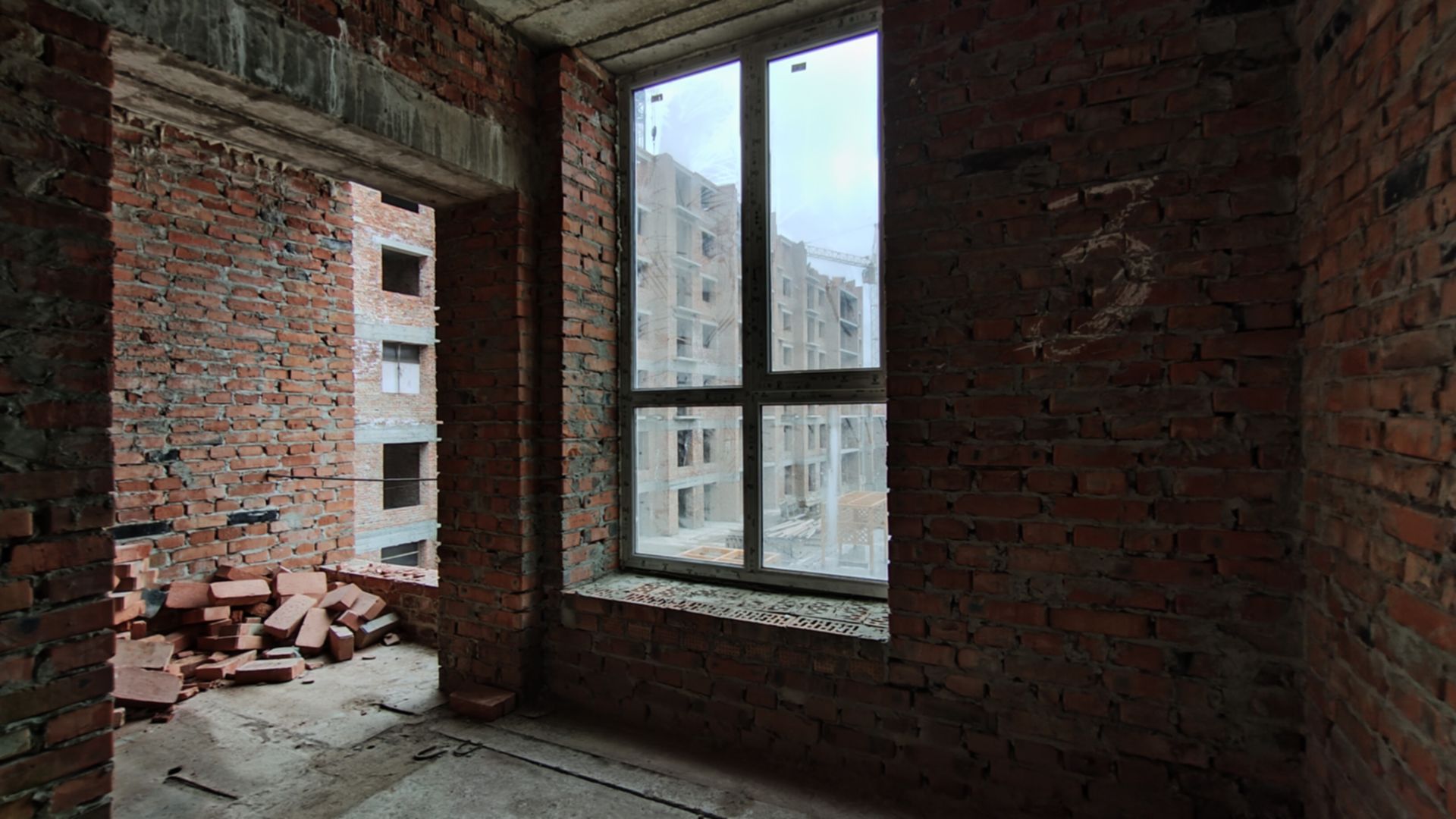

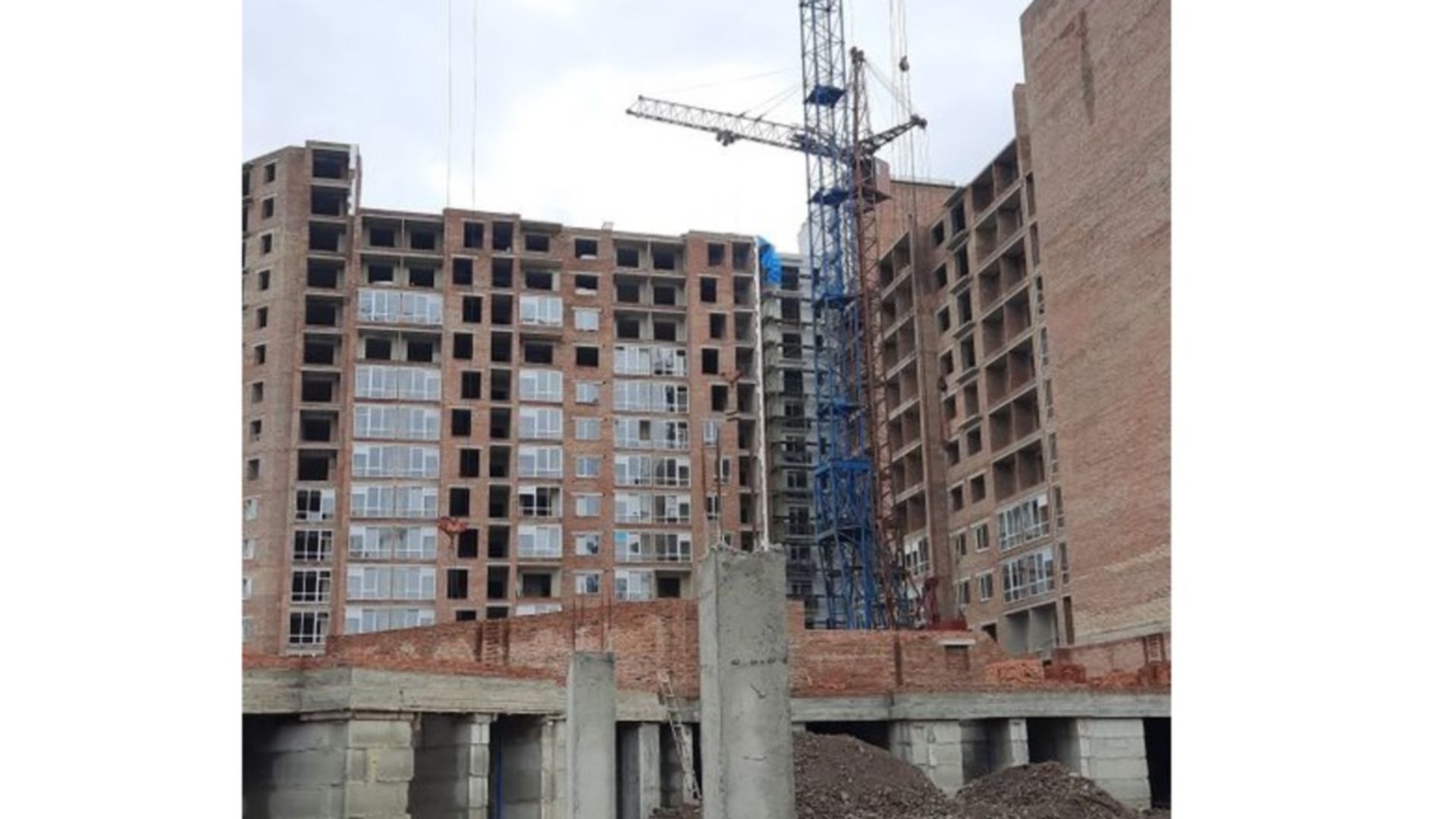

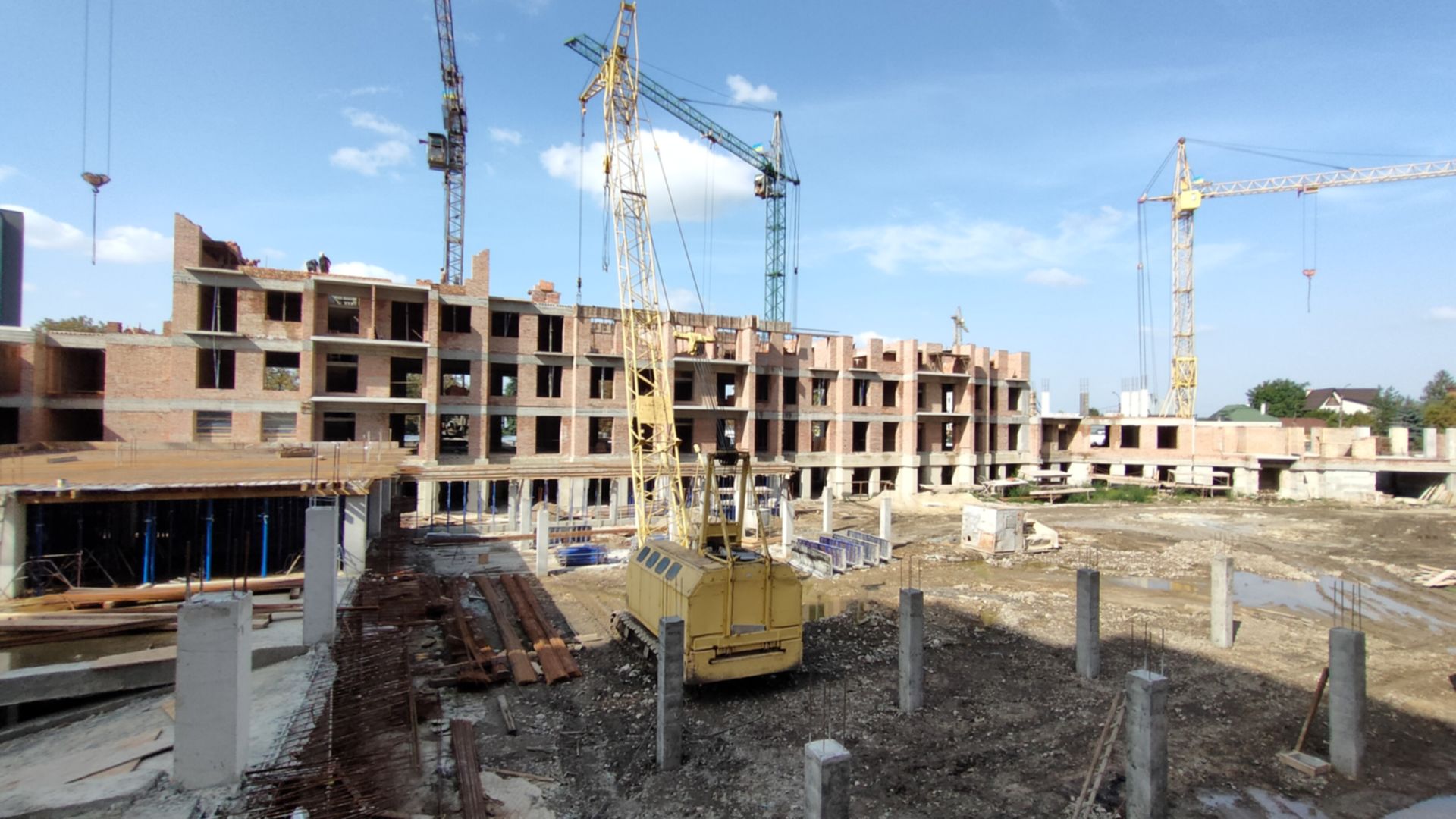

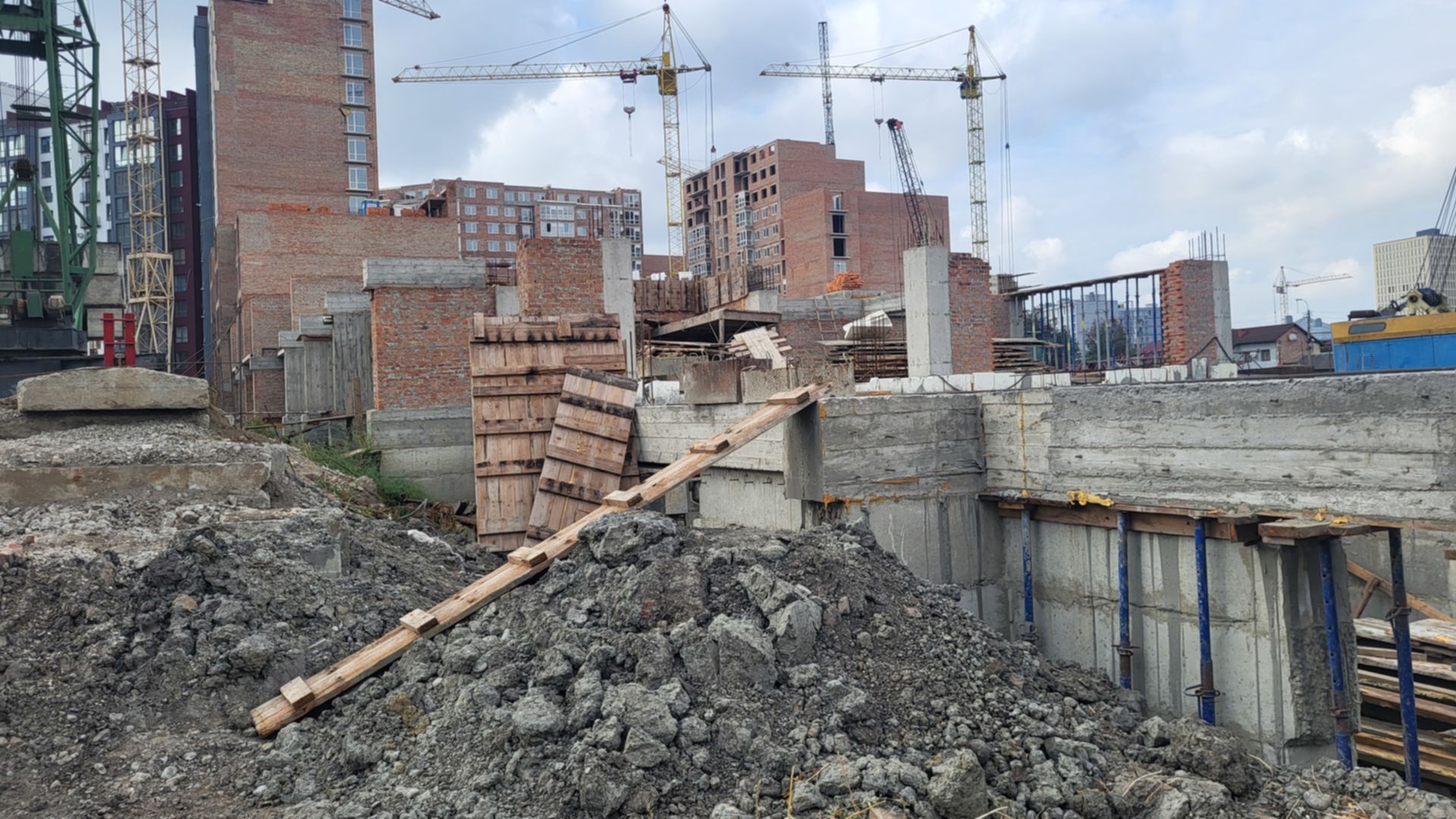

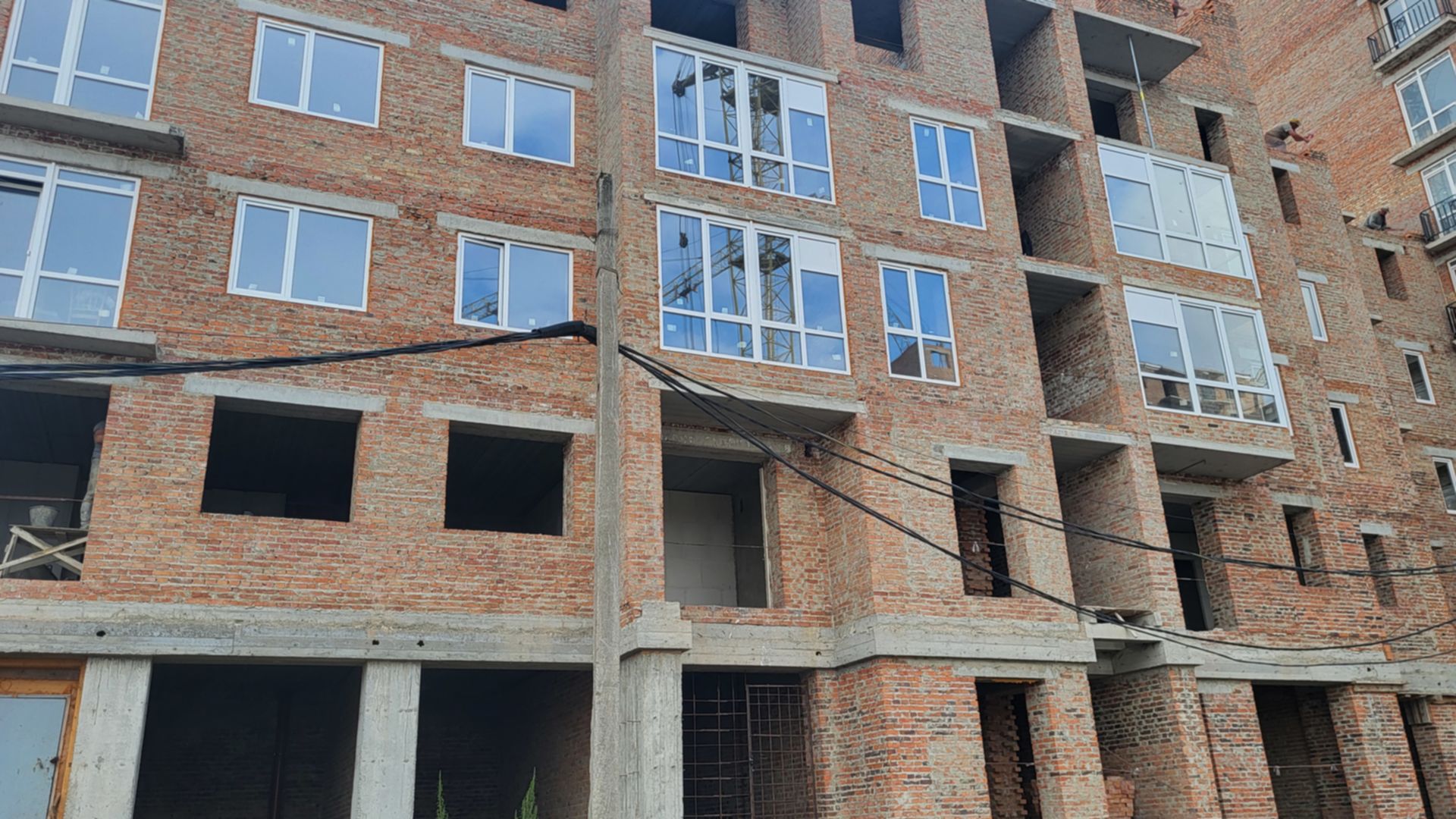

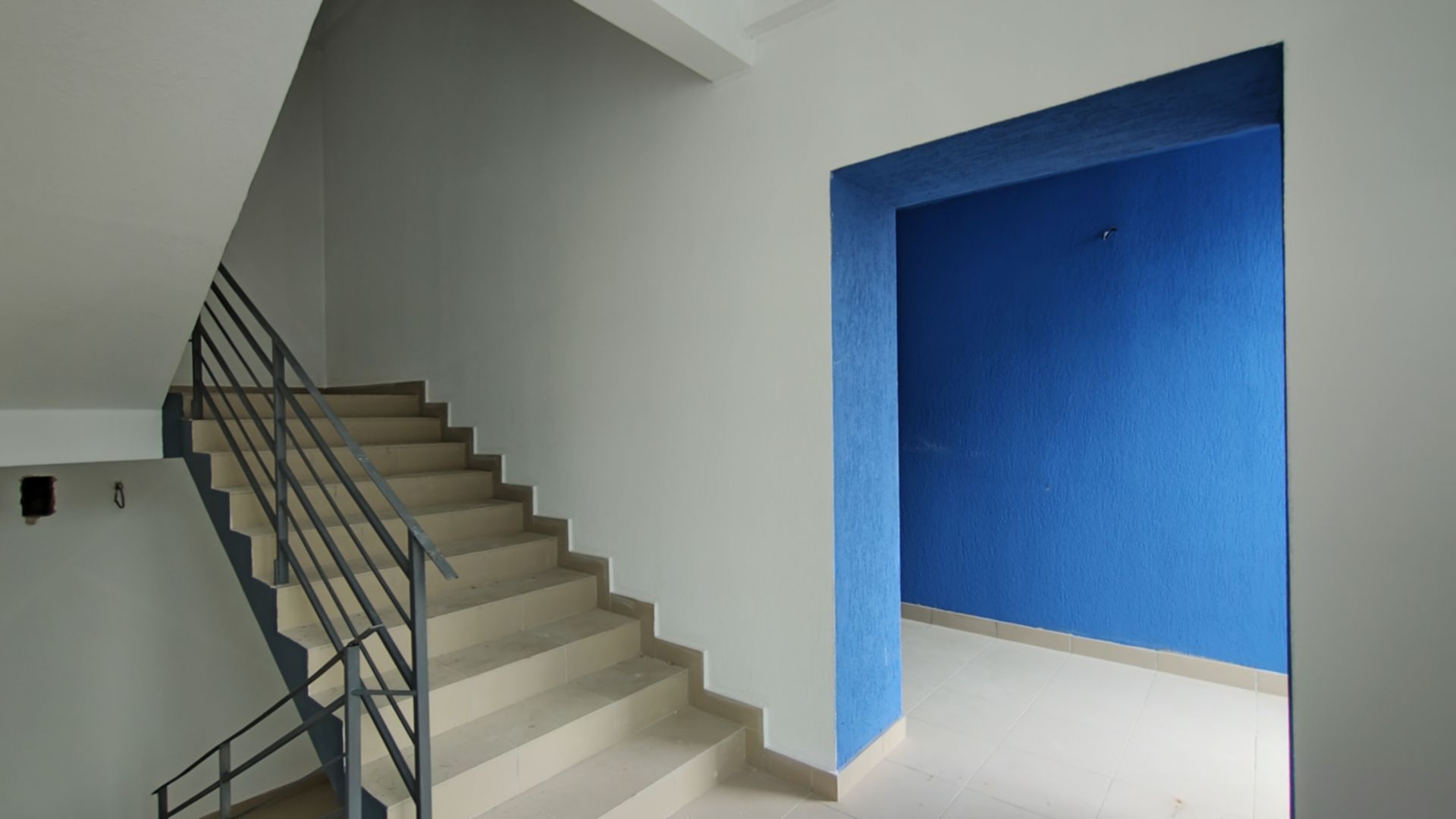

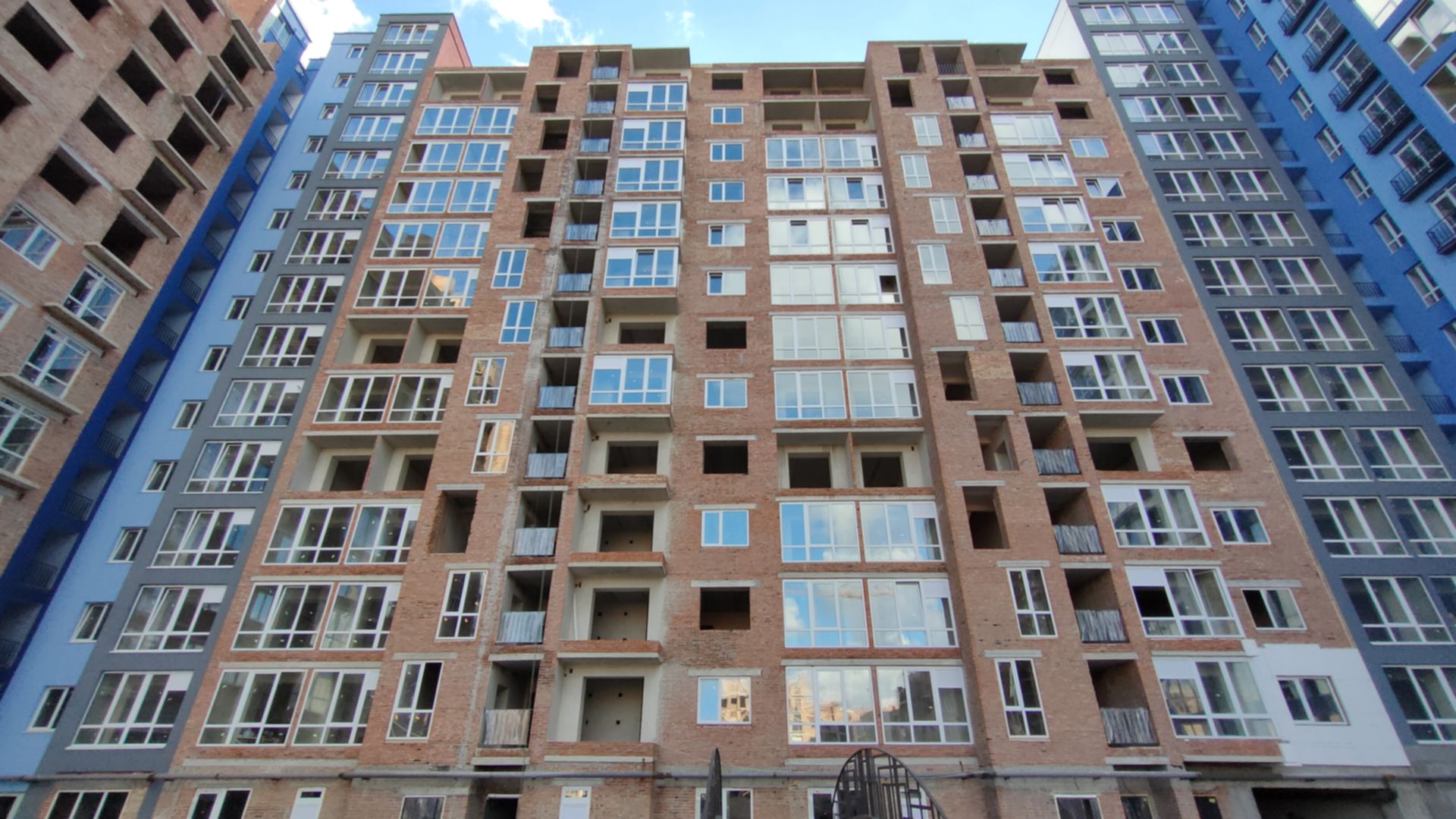

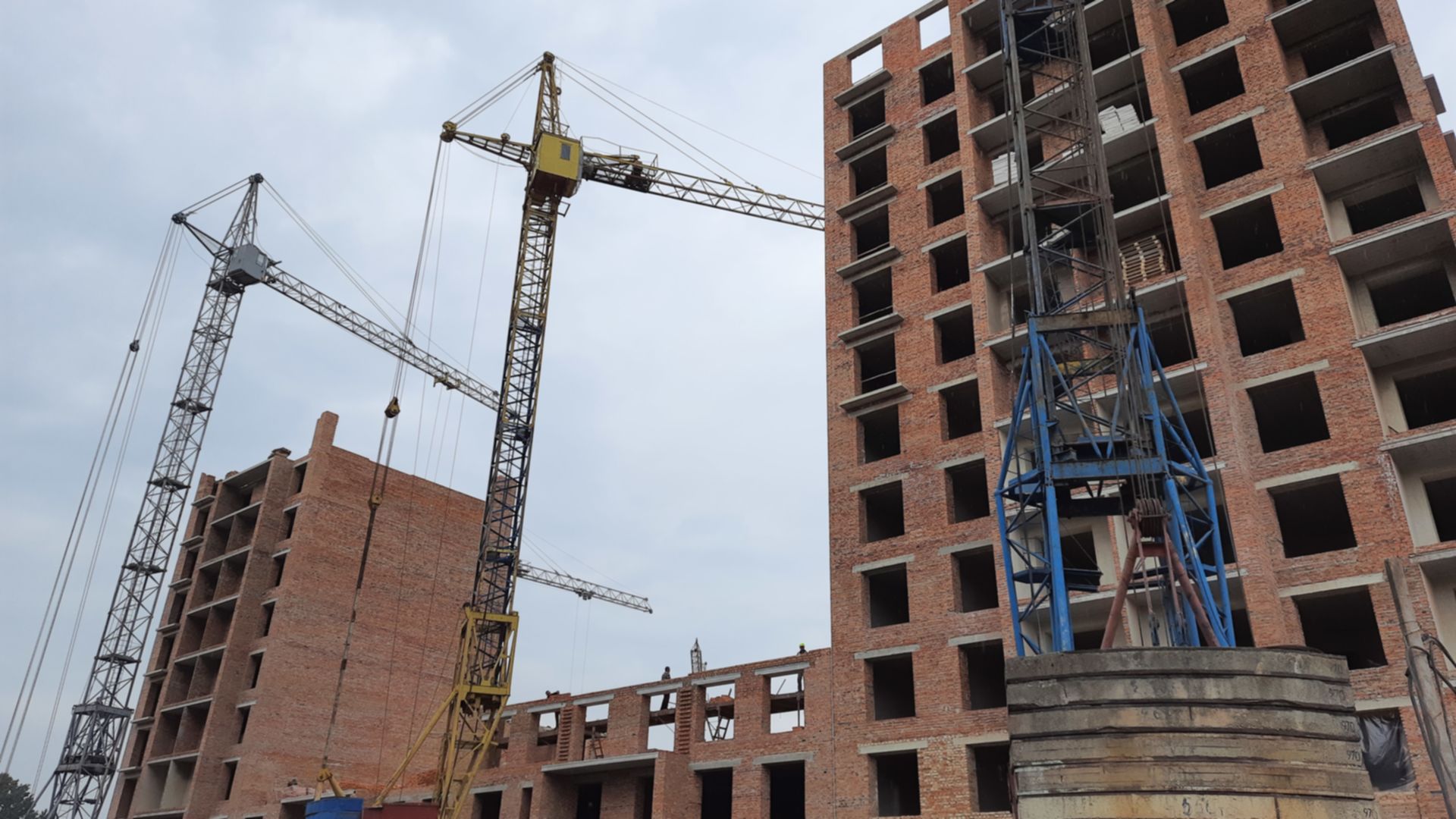

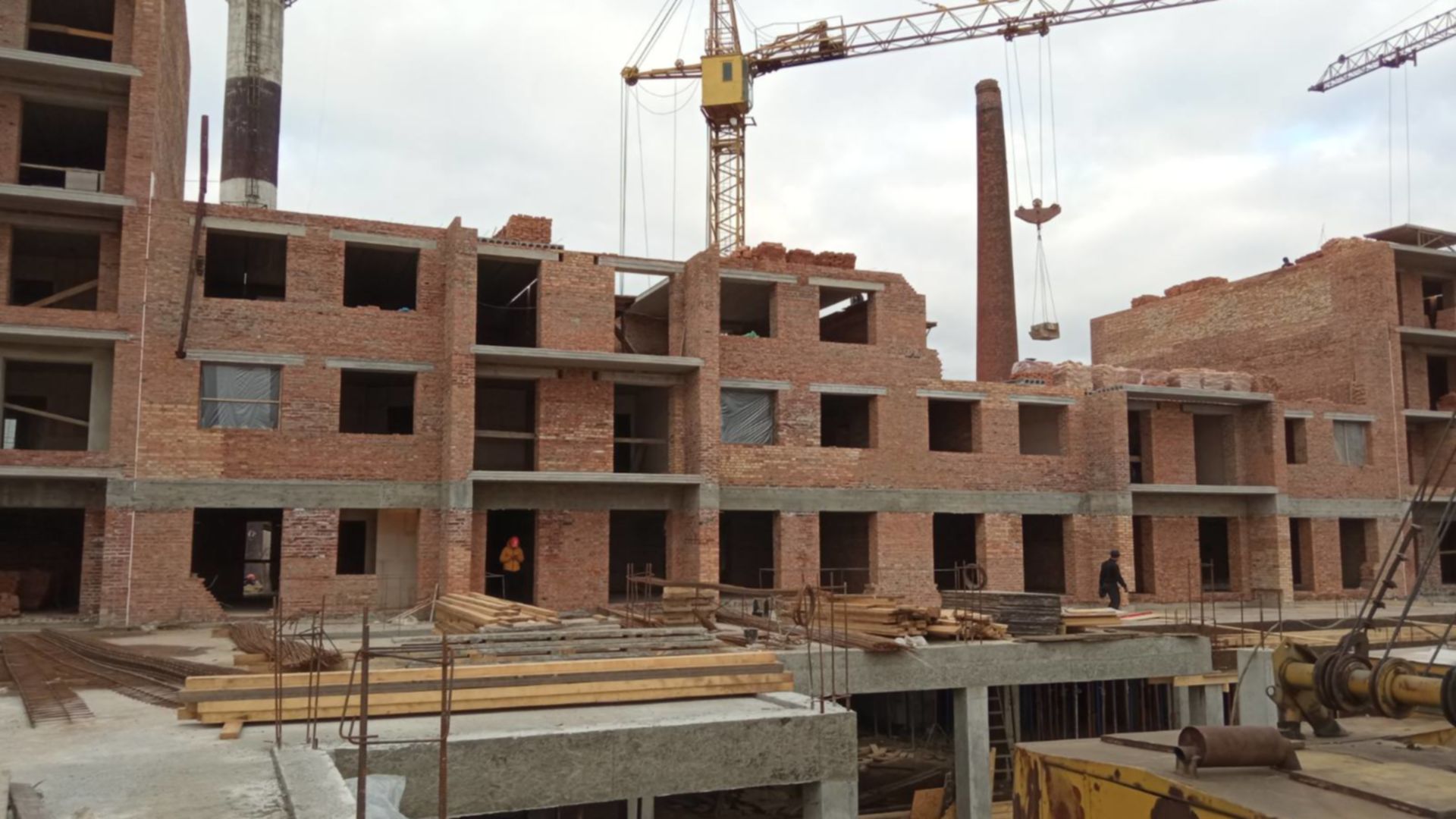

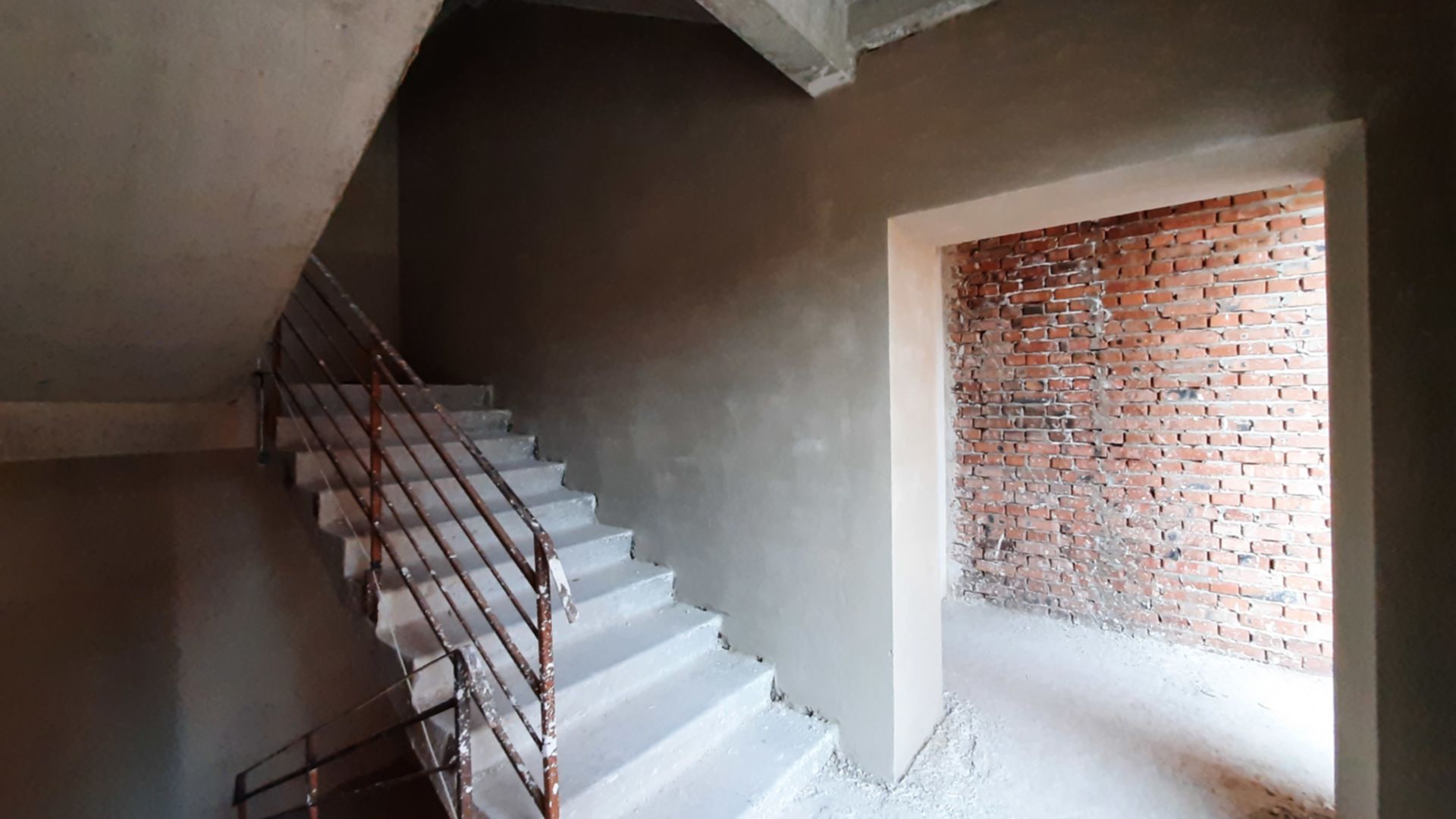

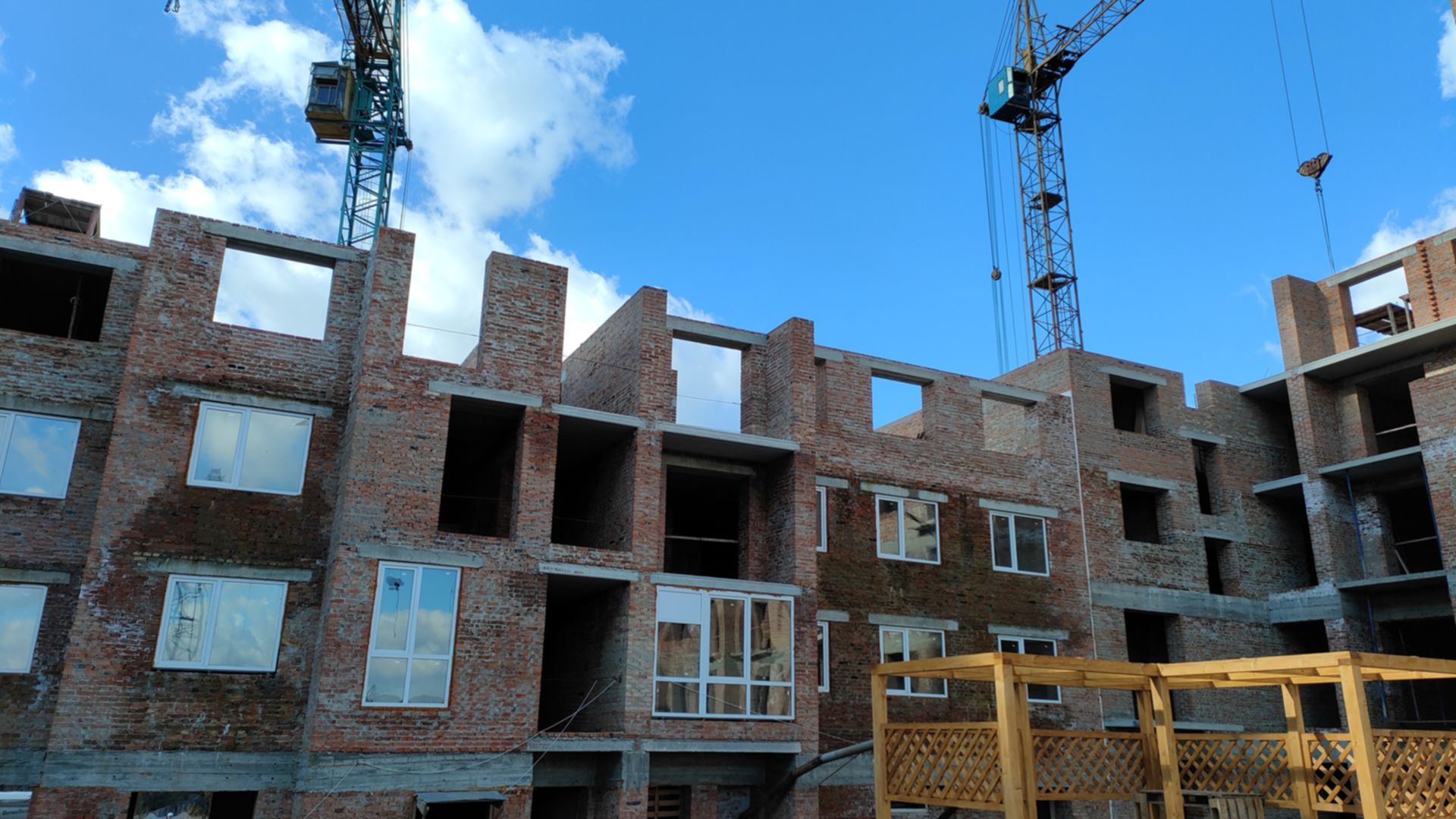

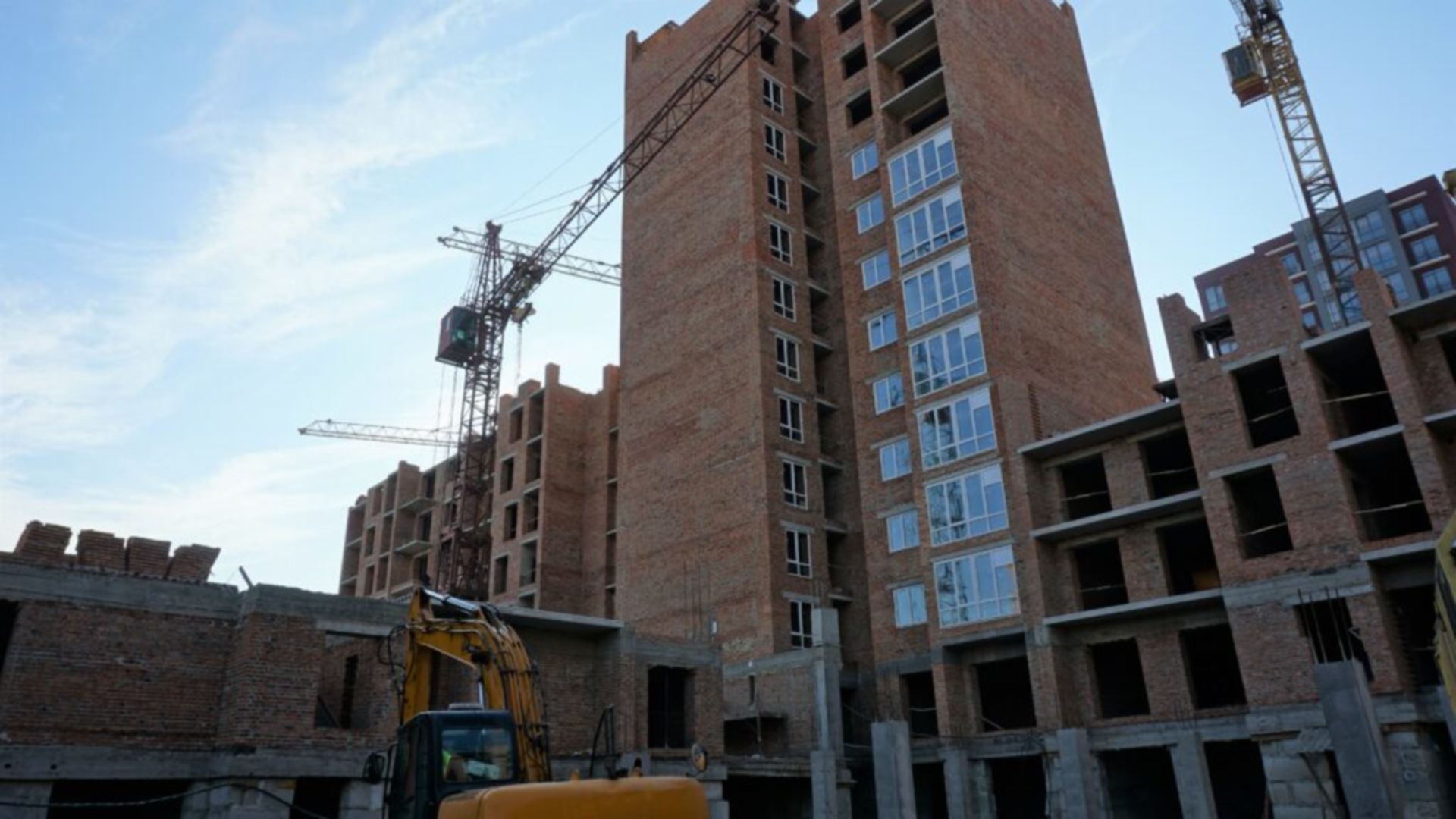

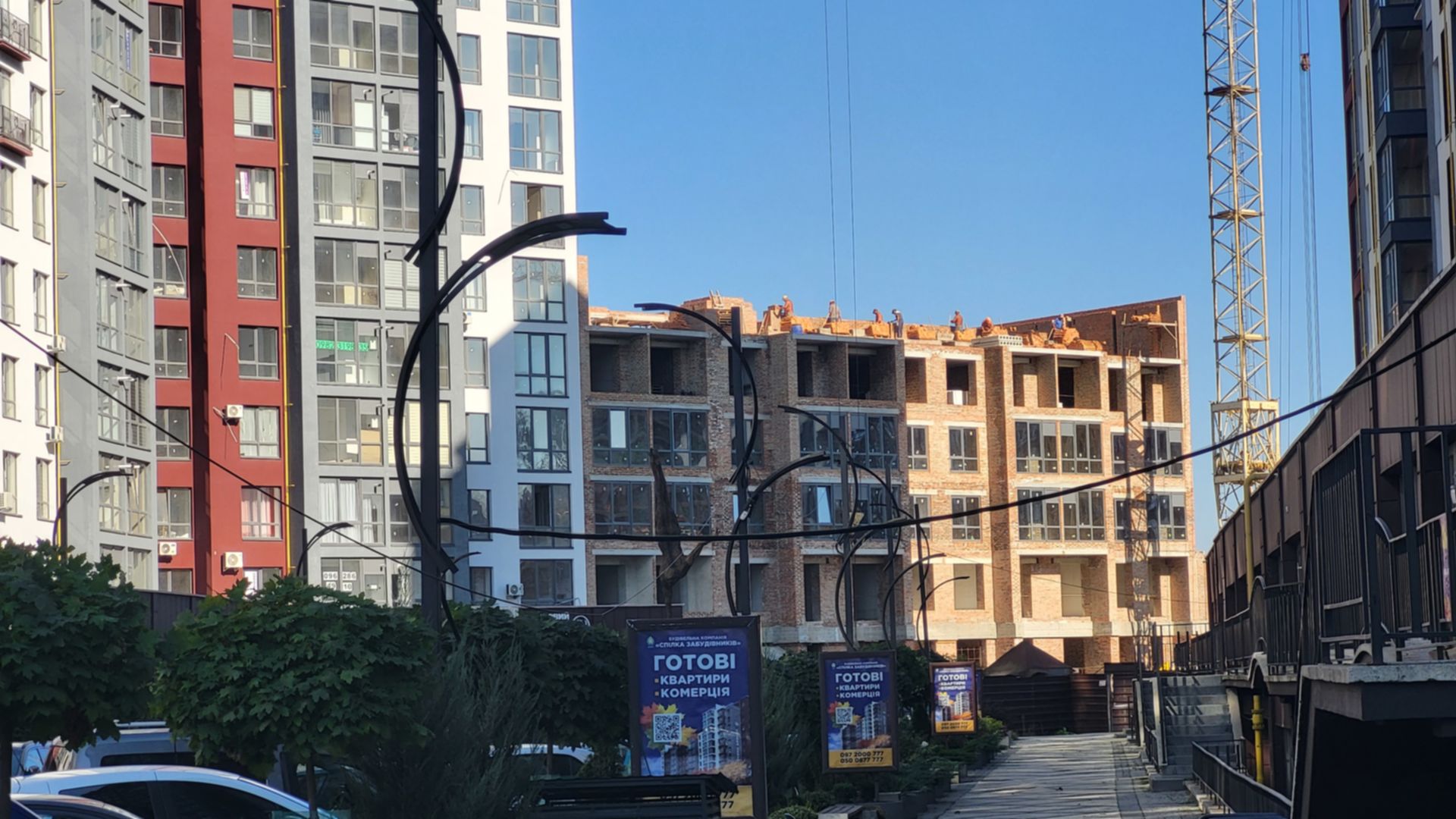

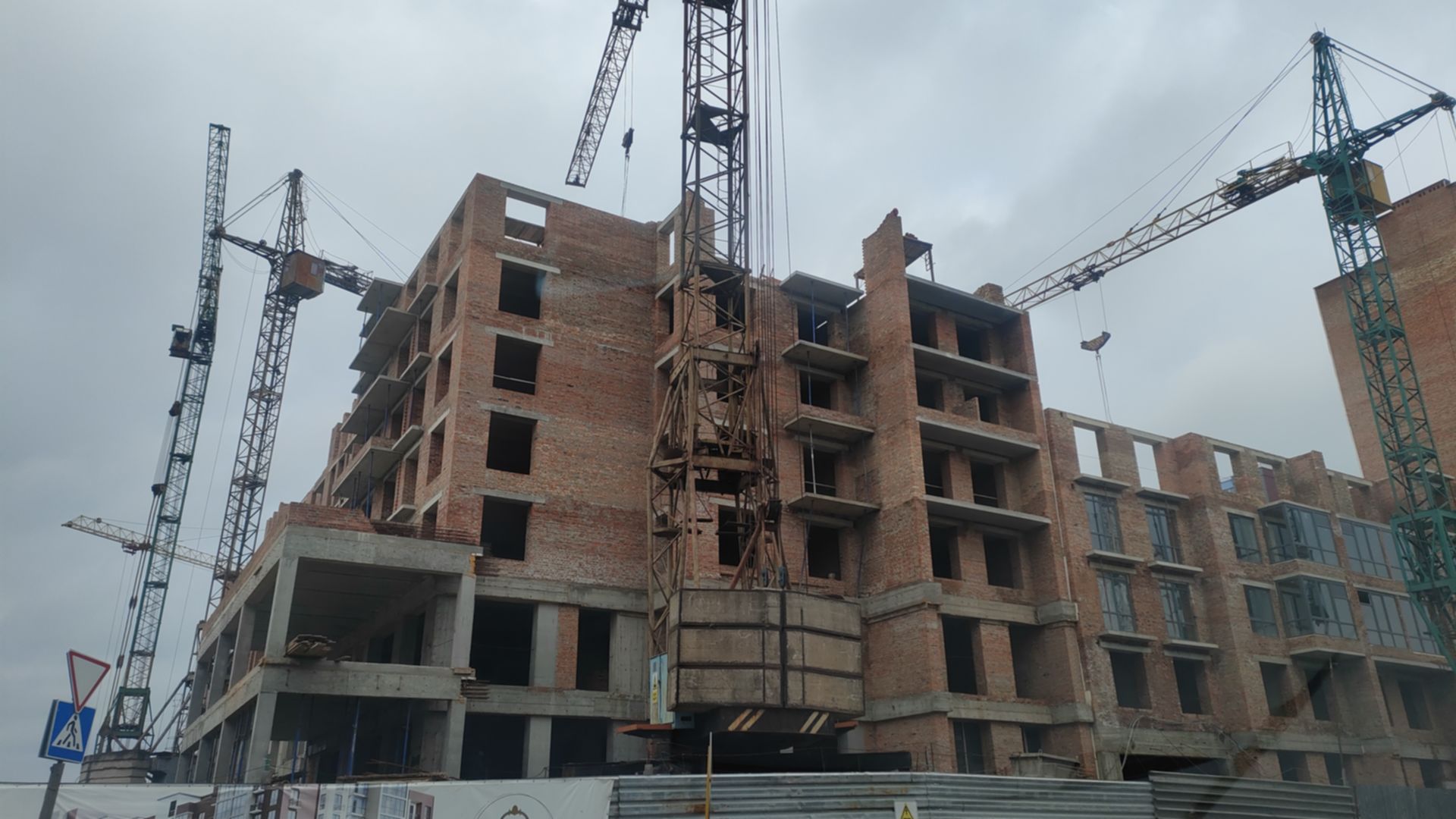

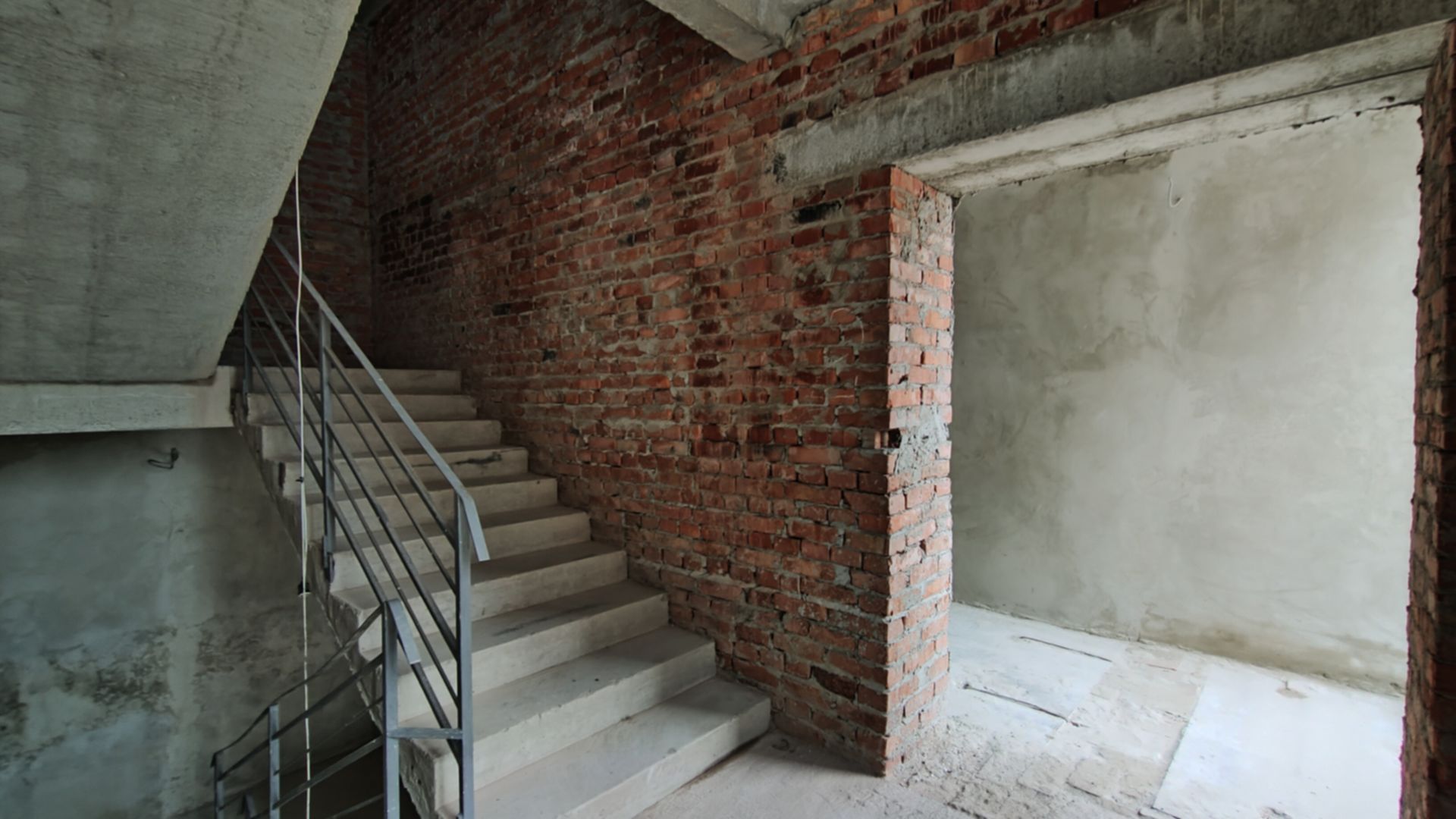

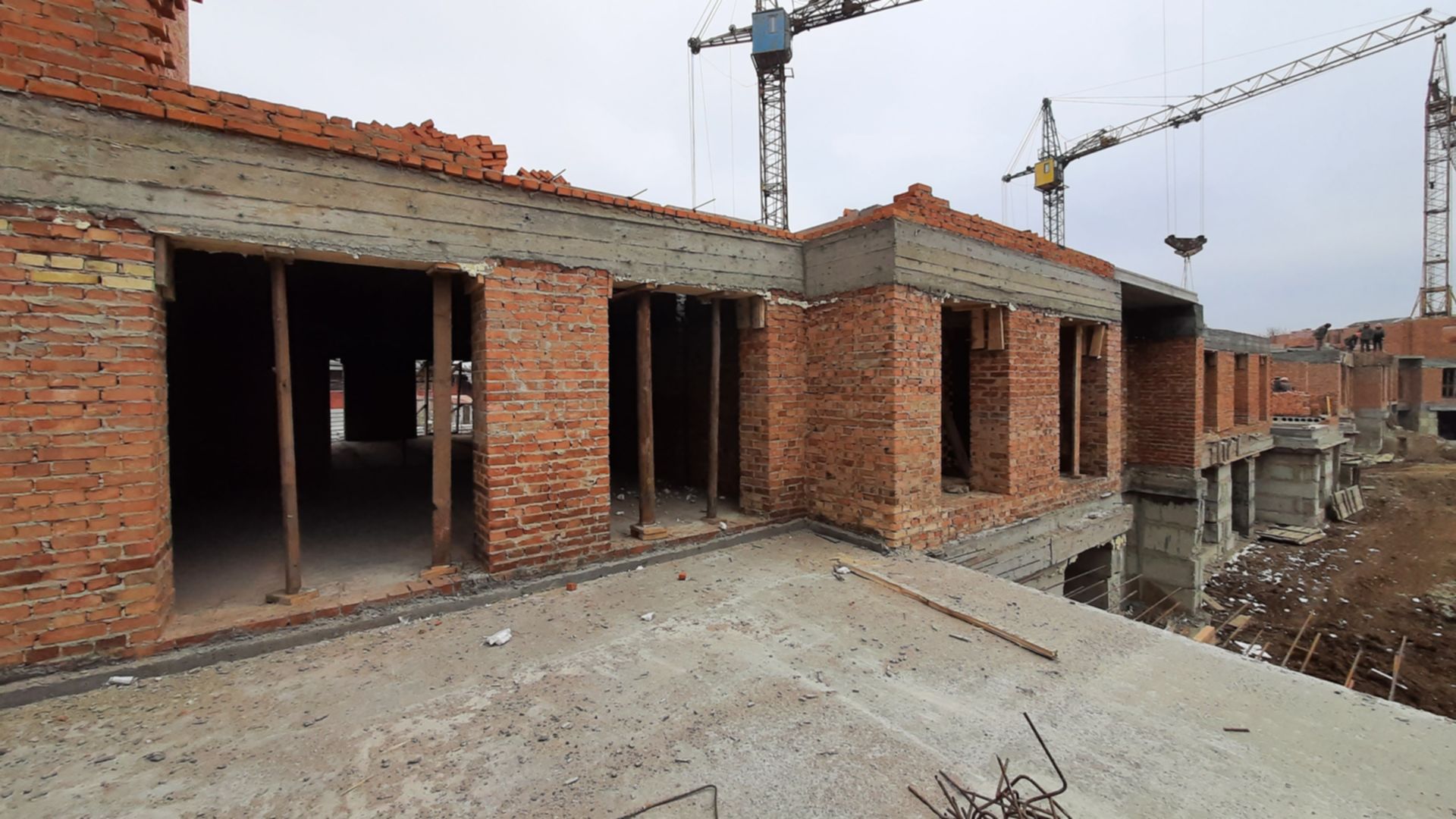

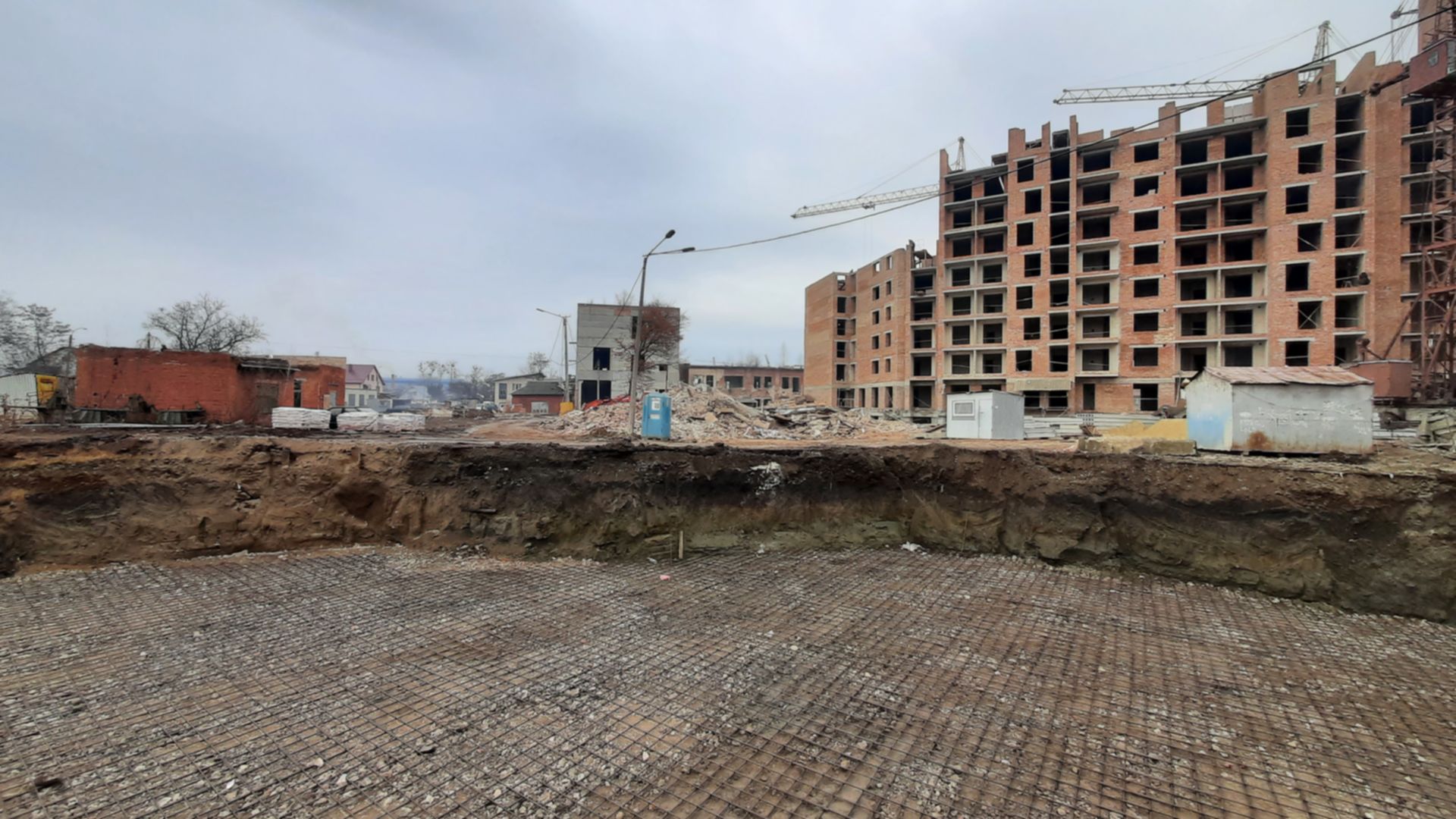

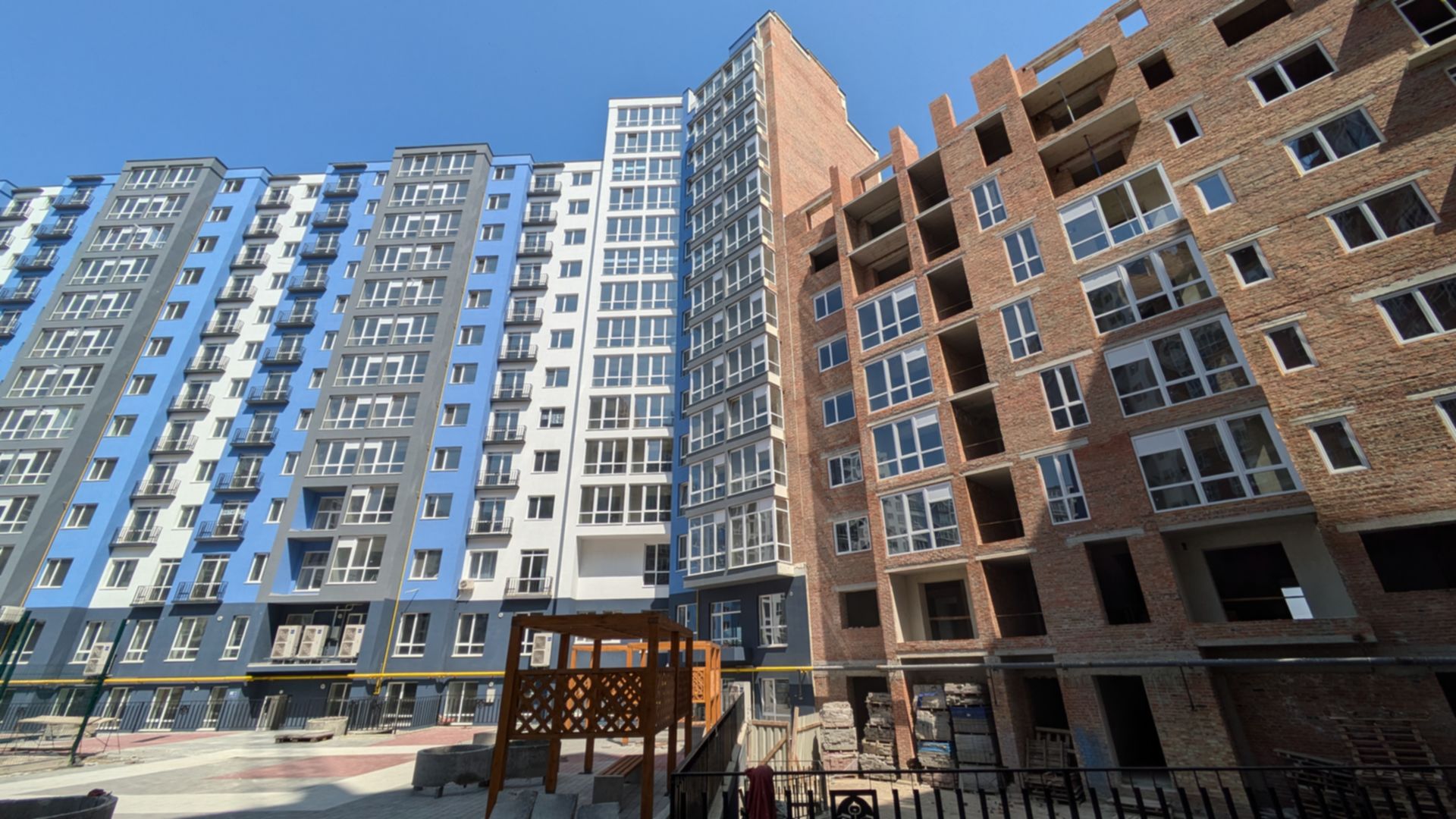

Ход строительстваЖилой район Княгинин

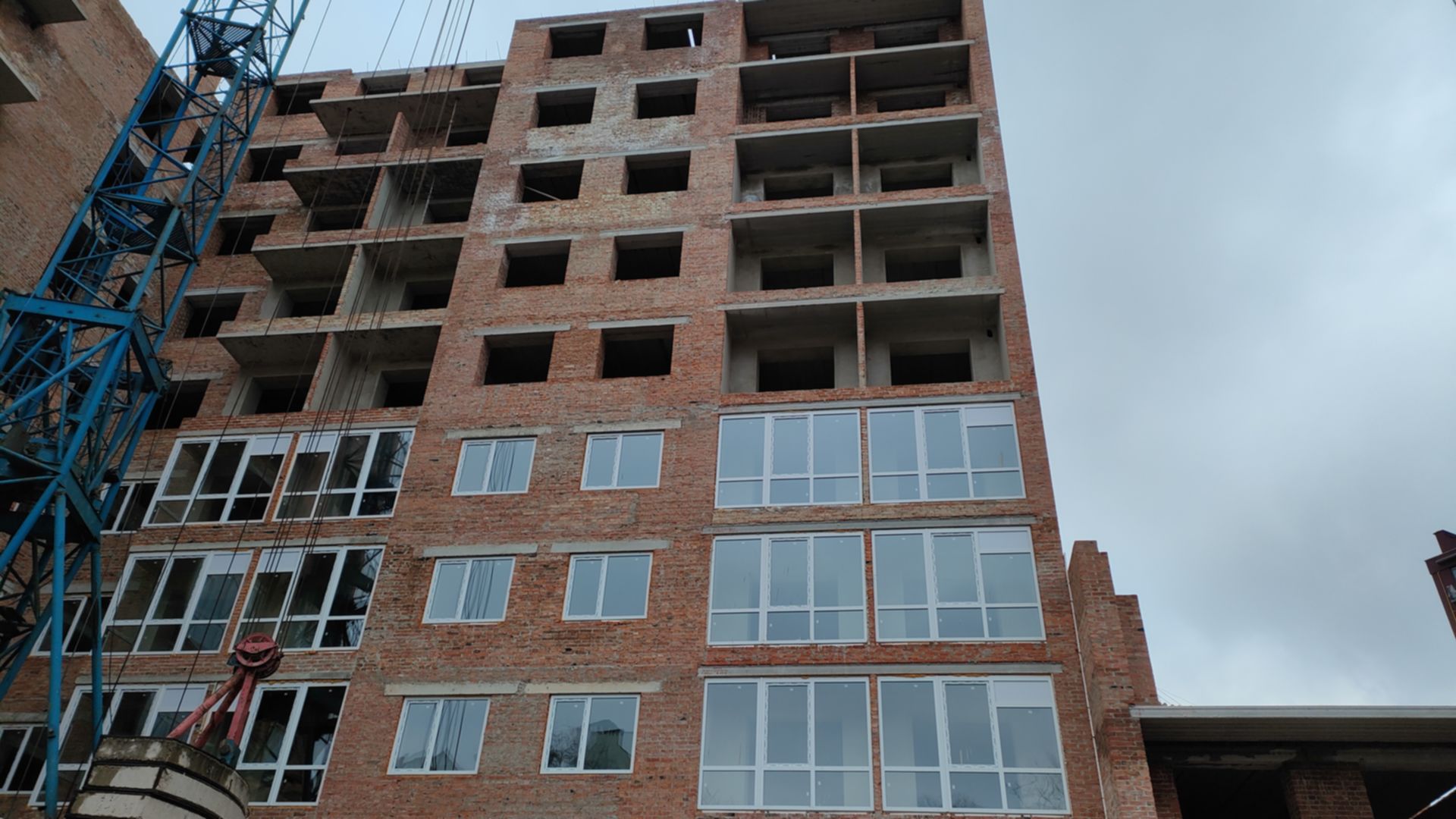

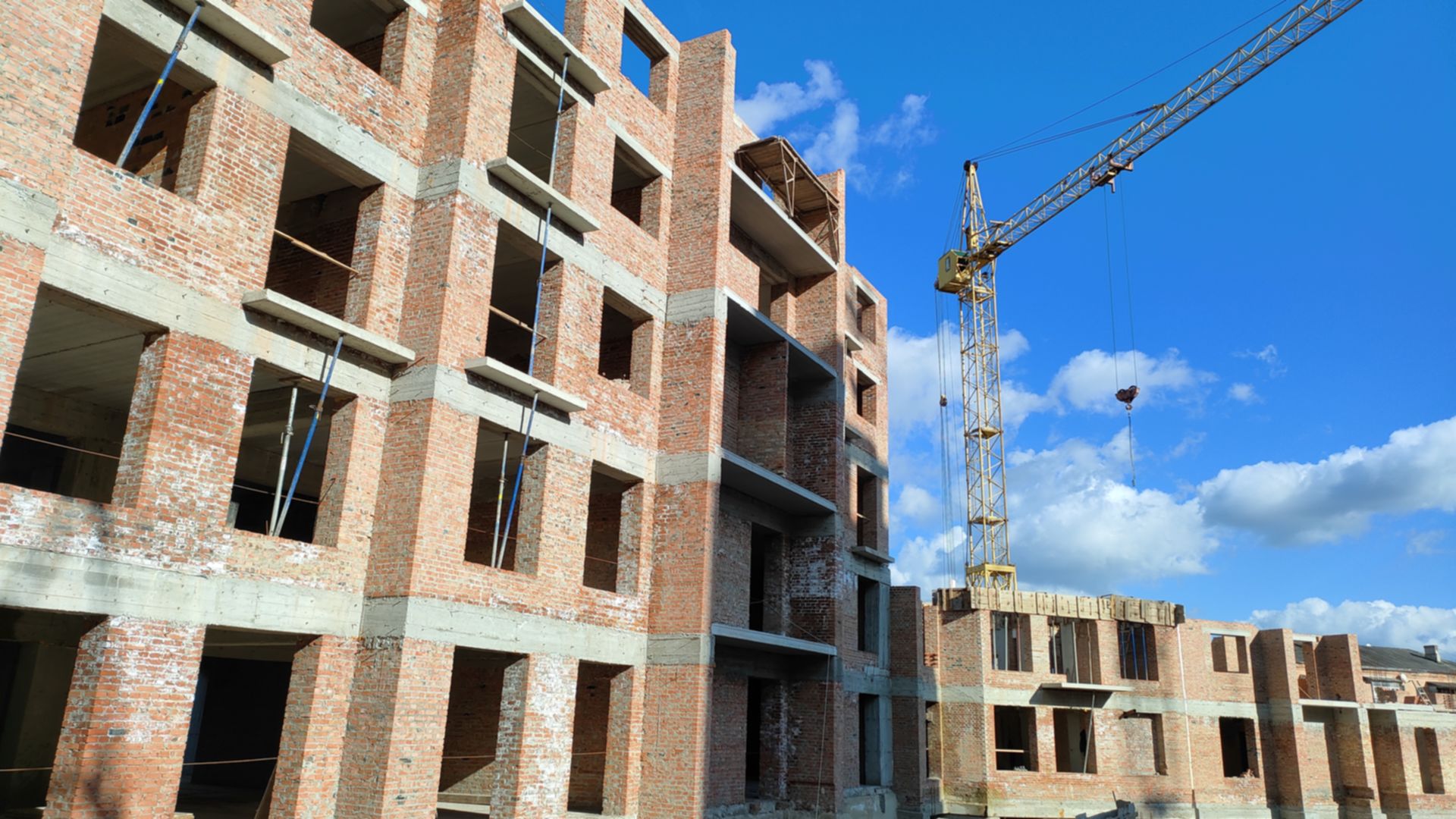

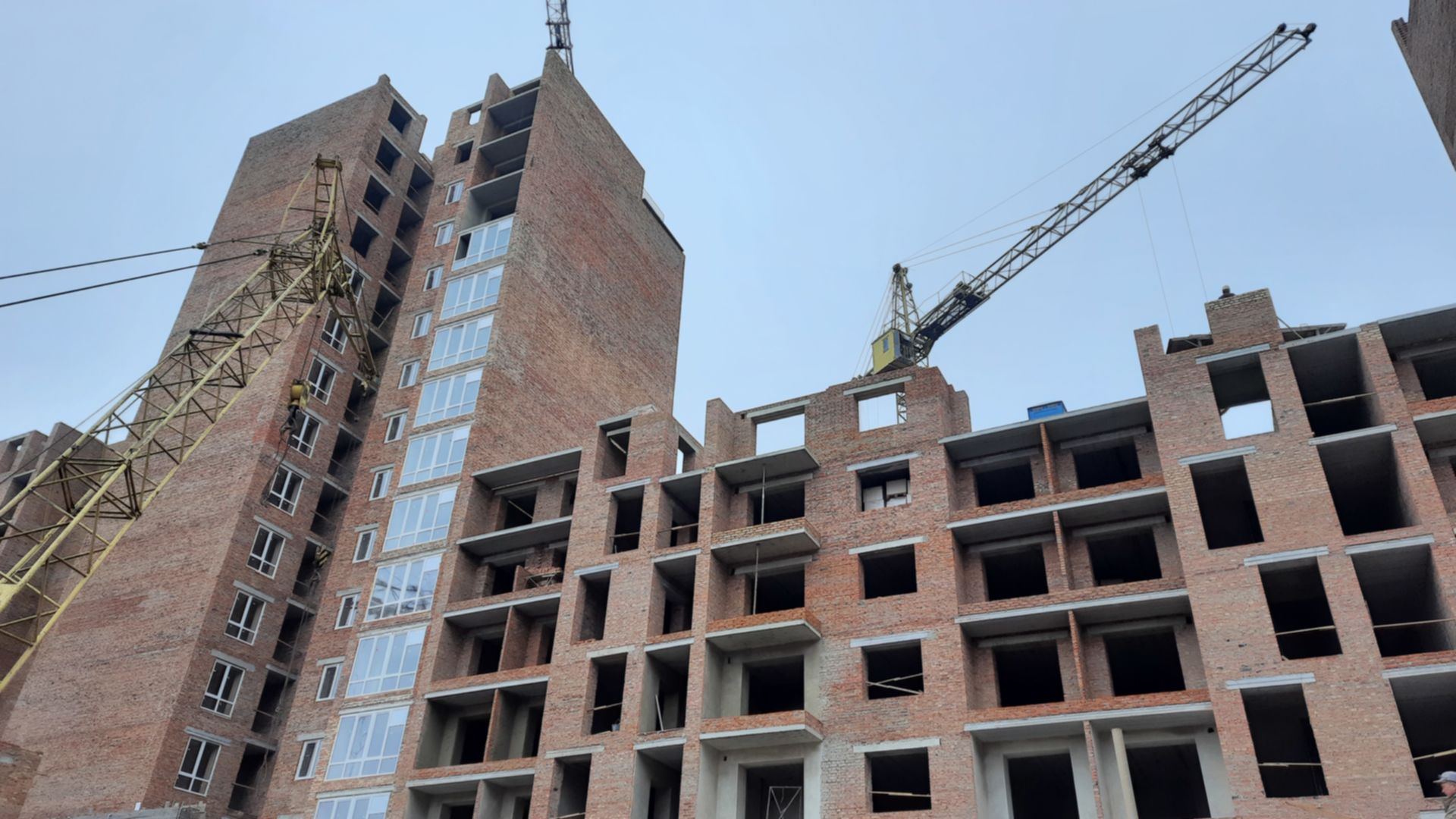

Секция 10, очередь 2
Технология кирпич

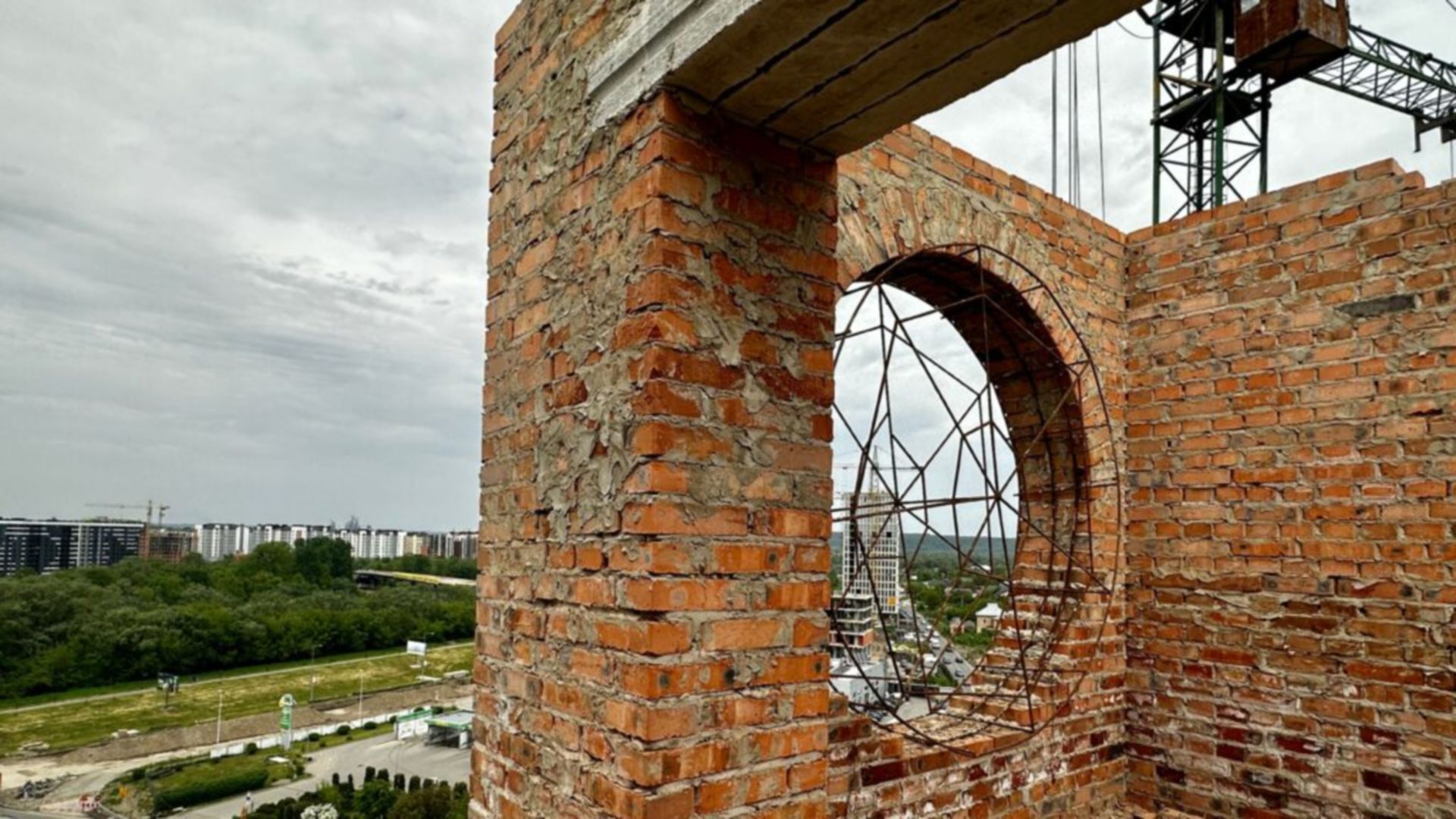

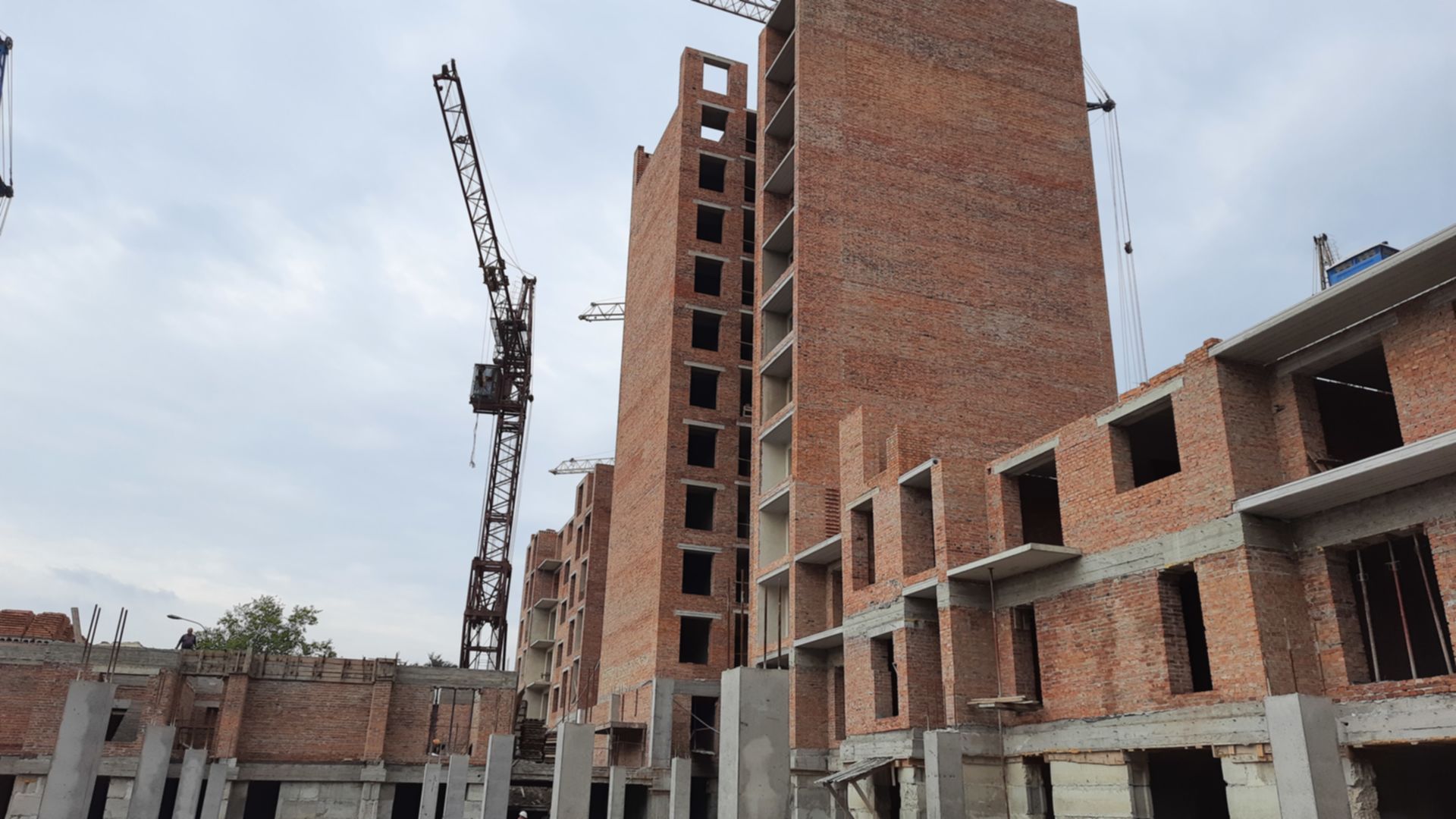

Возведение внешних стен
Дата сдачи 2 кв. 2024
Завершено 5 этапов из 10

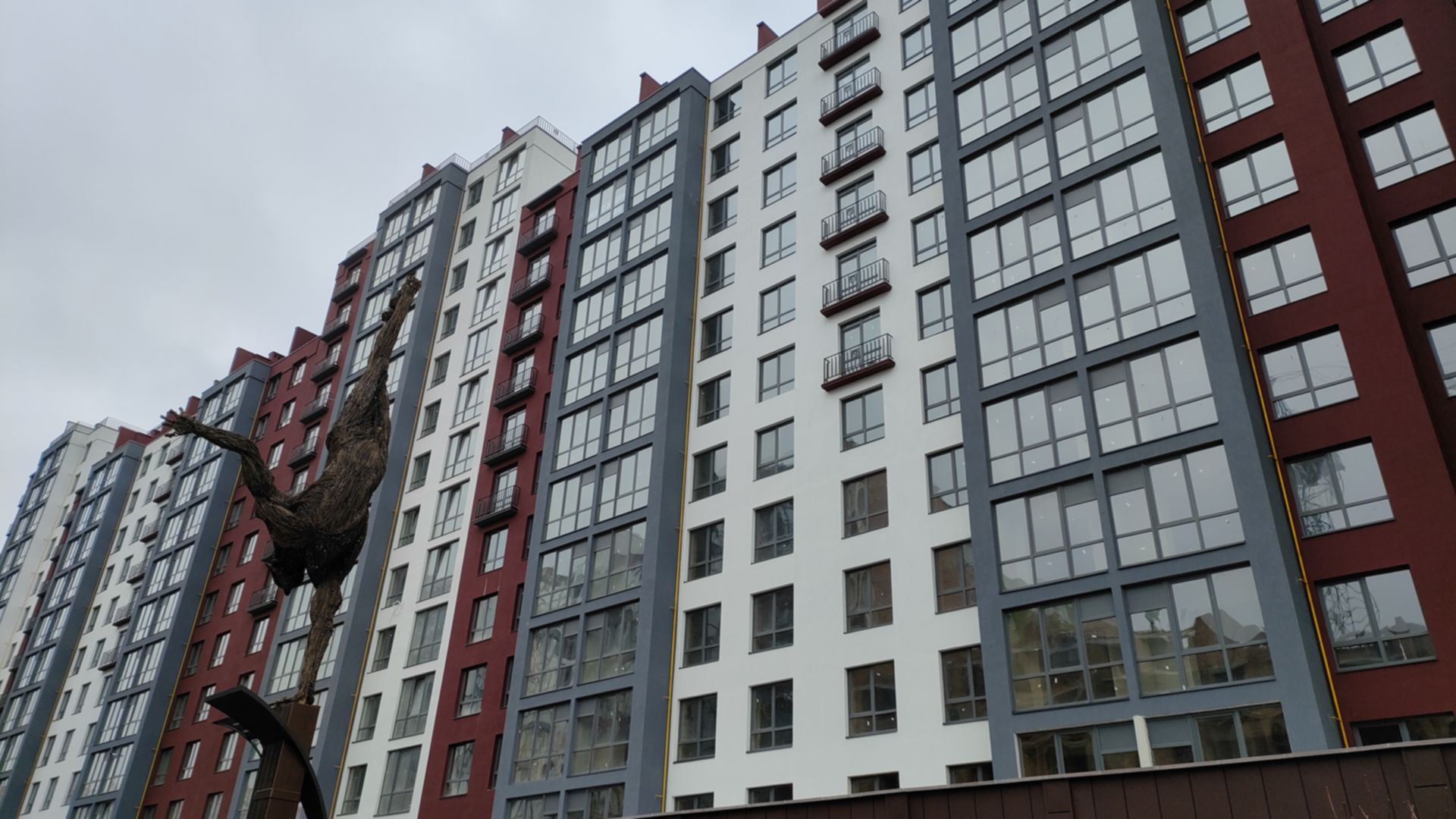

Состоянием на октябрь 2023
Состоянием на июль 2023

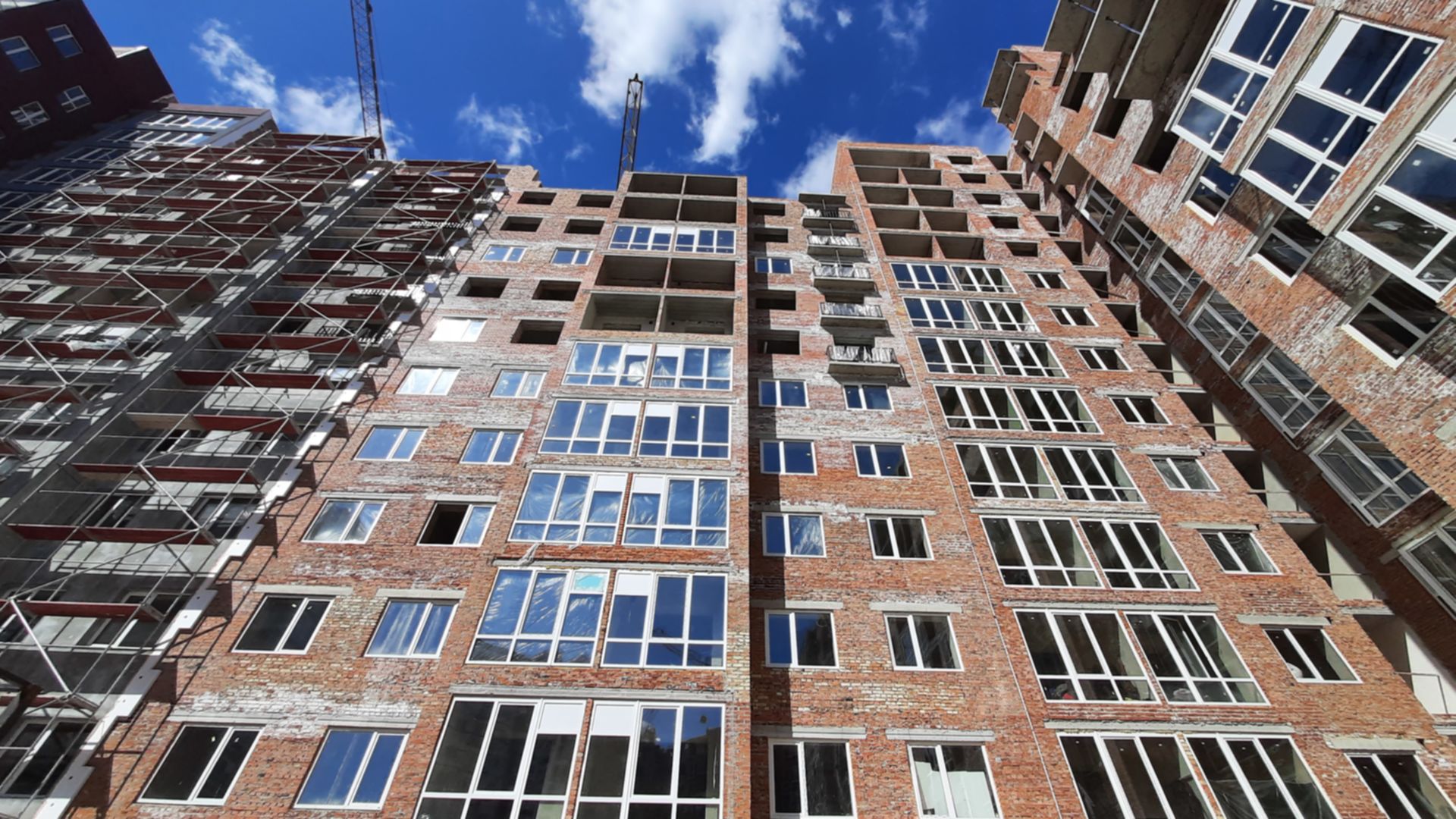

Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на сентябрь 2022
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на сентябрь 2021
Секция 13, очередь 3
Технология кирпич

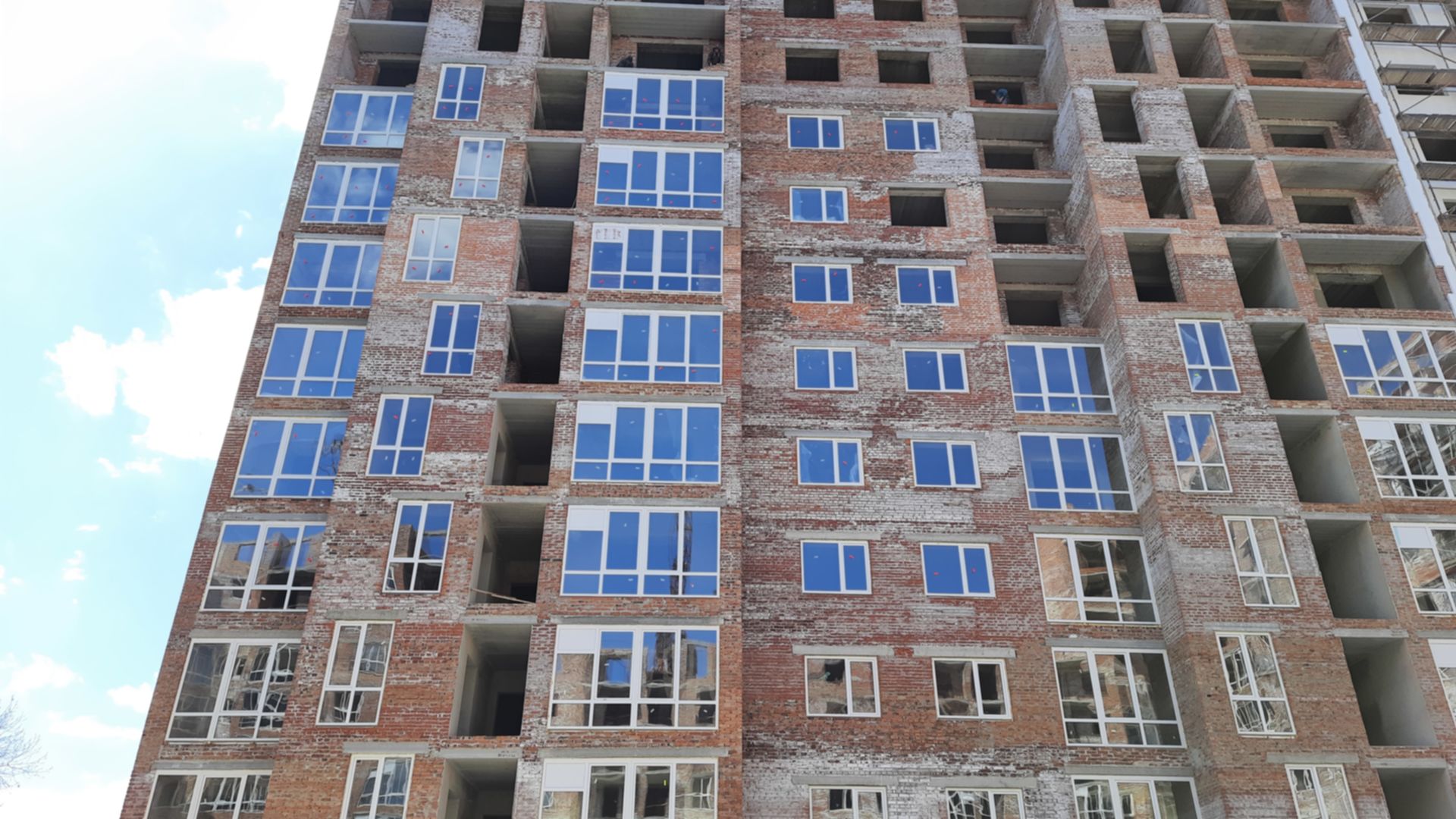

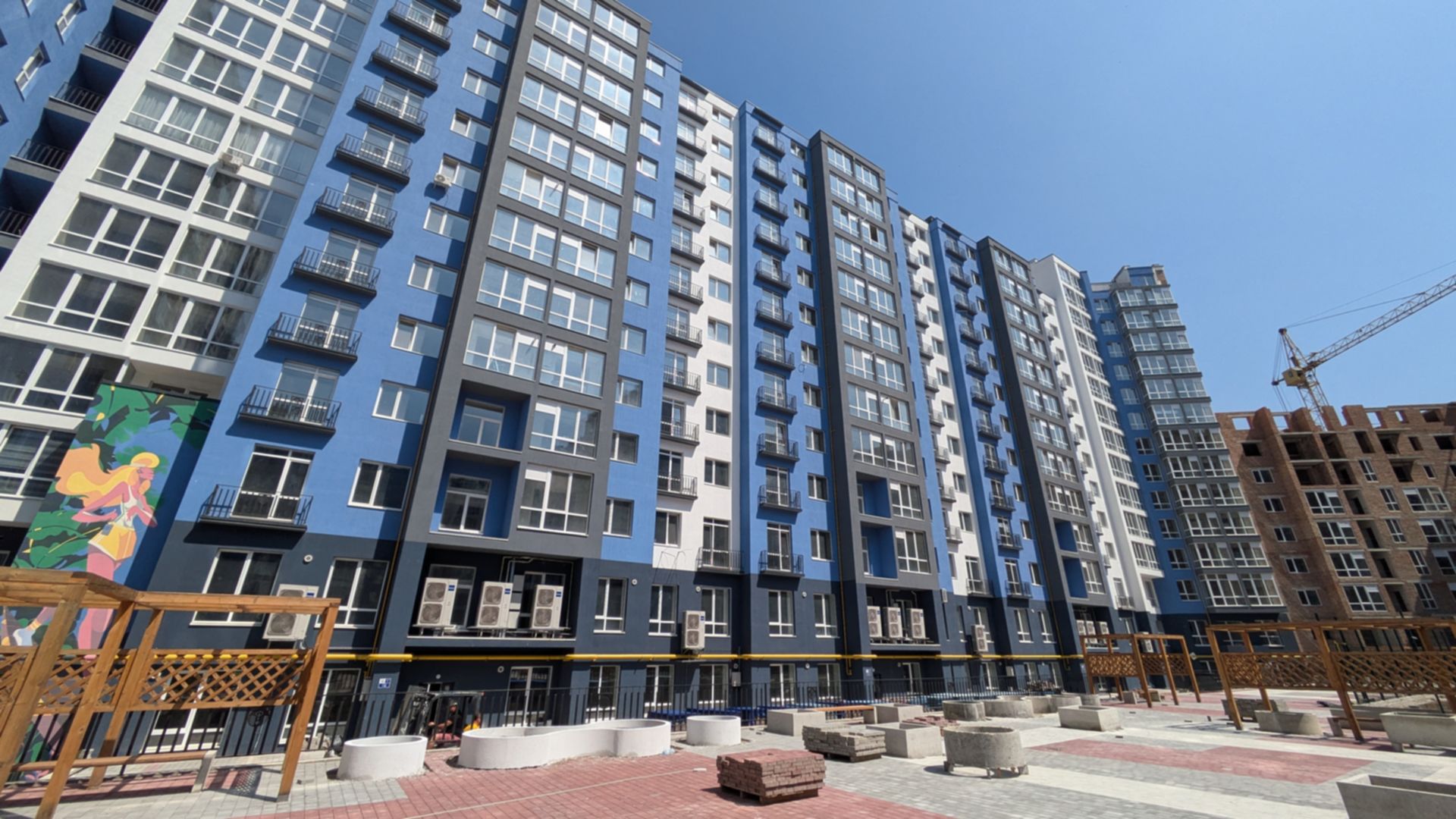

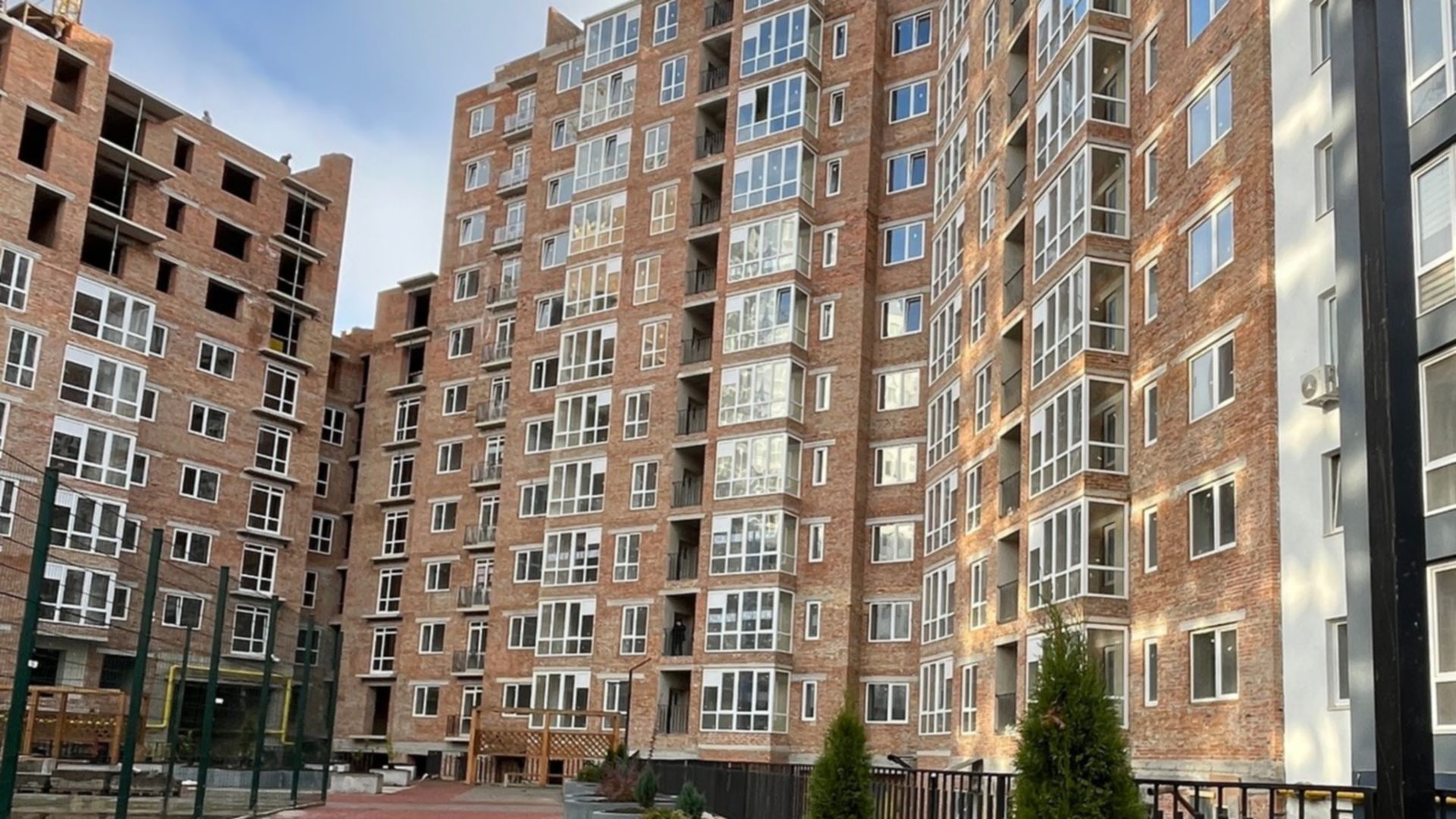

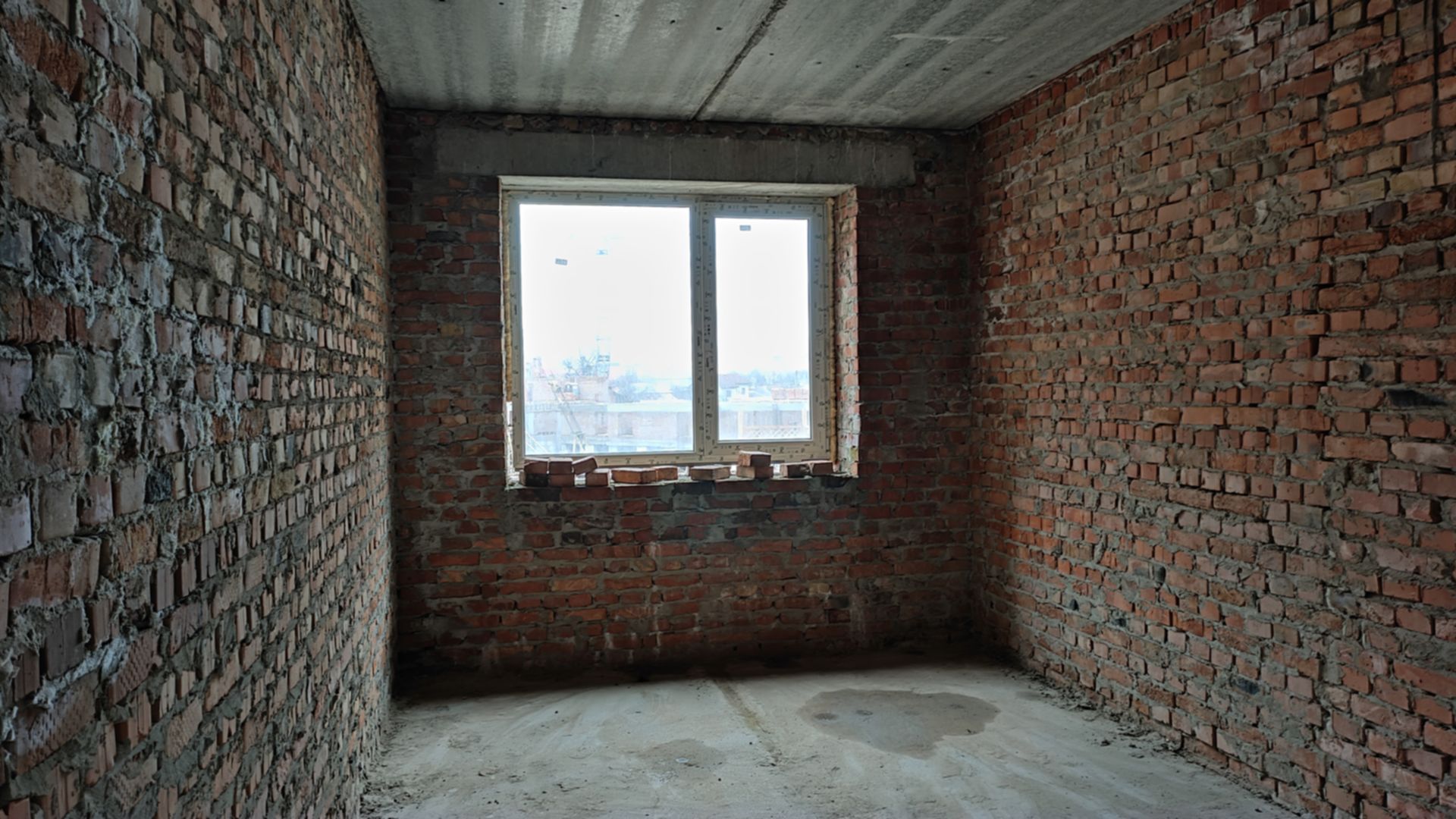

Фасадные работы
Дата сдачи 2 кв. 2024
Завершено 8 этапов из 10

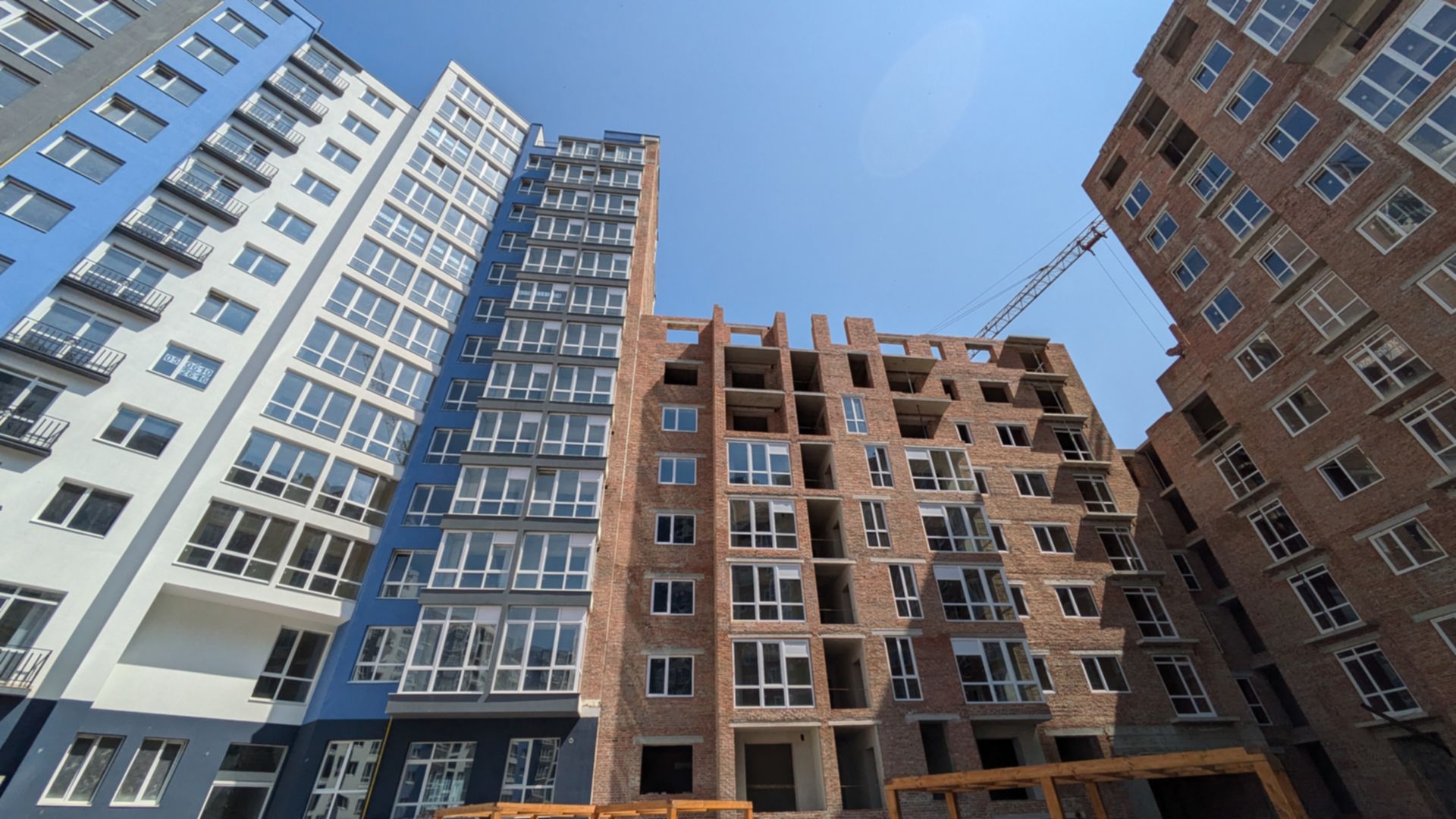

Состоянием на октябрь 2023
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на сентябрь 2022
Состоянием на ноябрь 2021
Секция 14, очередь 3
Технология кирпич
Фасадные работы
Дата сдачи 2 кв. 2024
Завершено 8 этапов из 10
Состоянием на октябрь 2023
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на сентябрь 2022
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на сентябрь 2021
Секция 15, очередь 3
Технология кирпич
Фасадные работы
Дата сдачи 2 кв. 2024

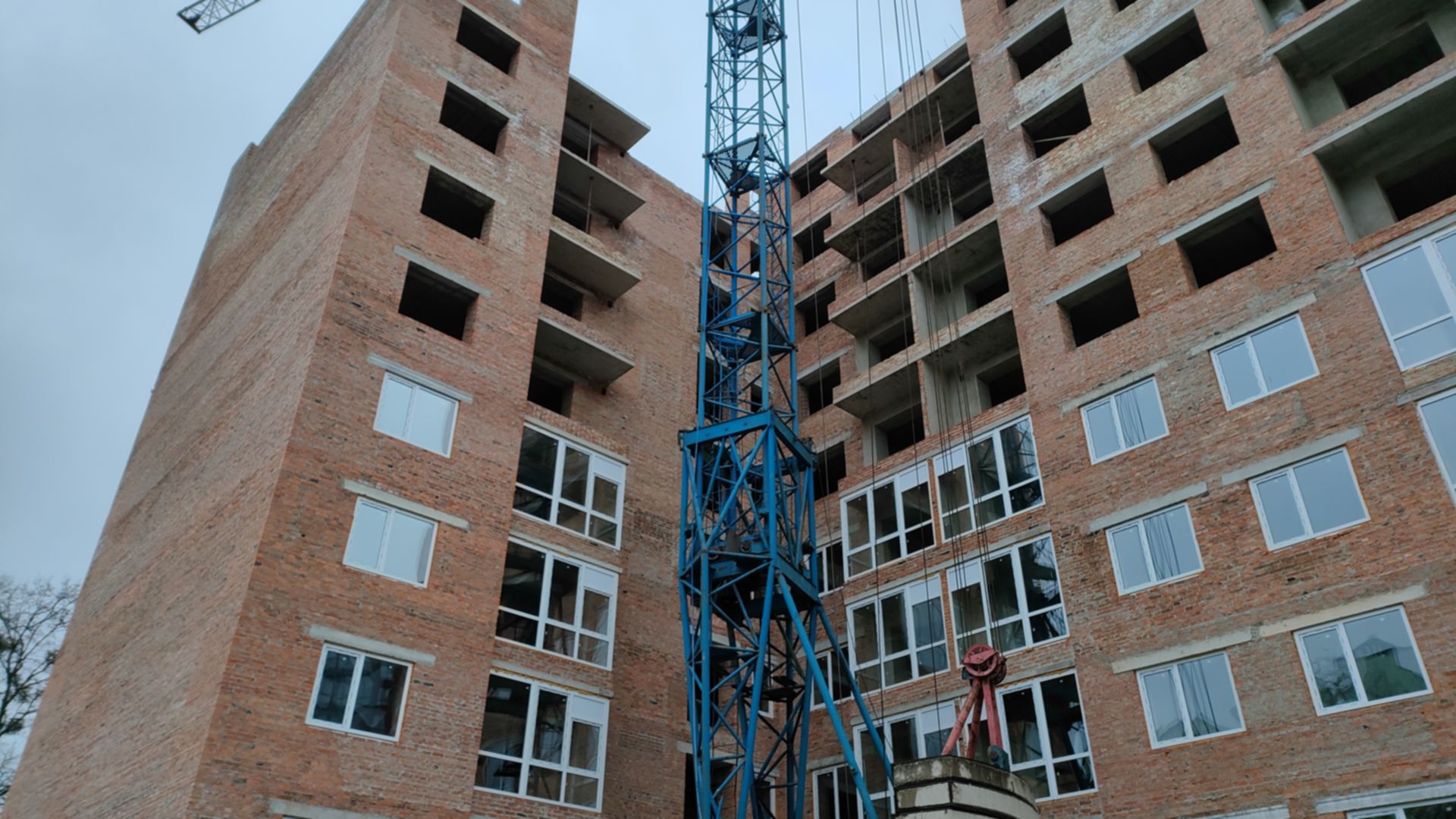

Завершено 8 этапов из 10
Состоянием на октябрь 2023
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на сентябрь 2022
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на сентябрь 2021
Секция 16, очередь 3
Технология кирпич

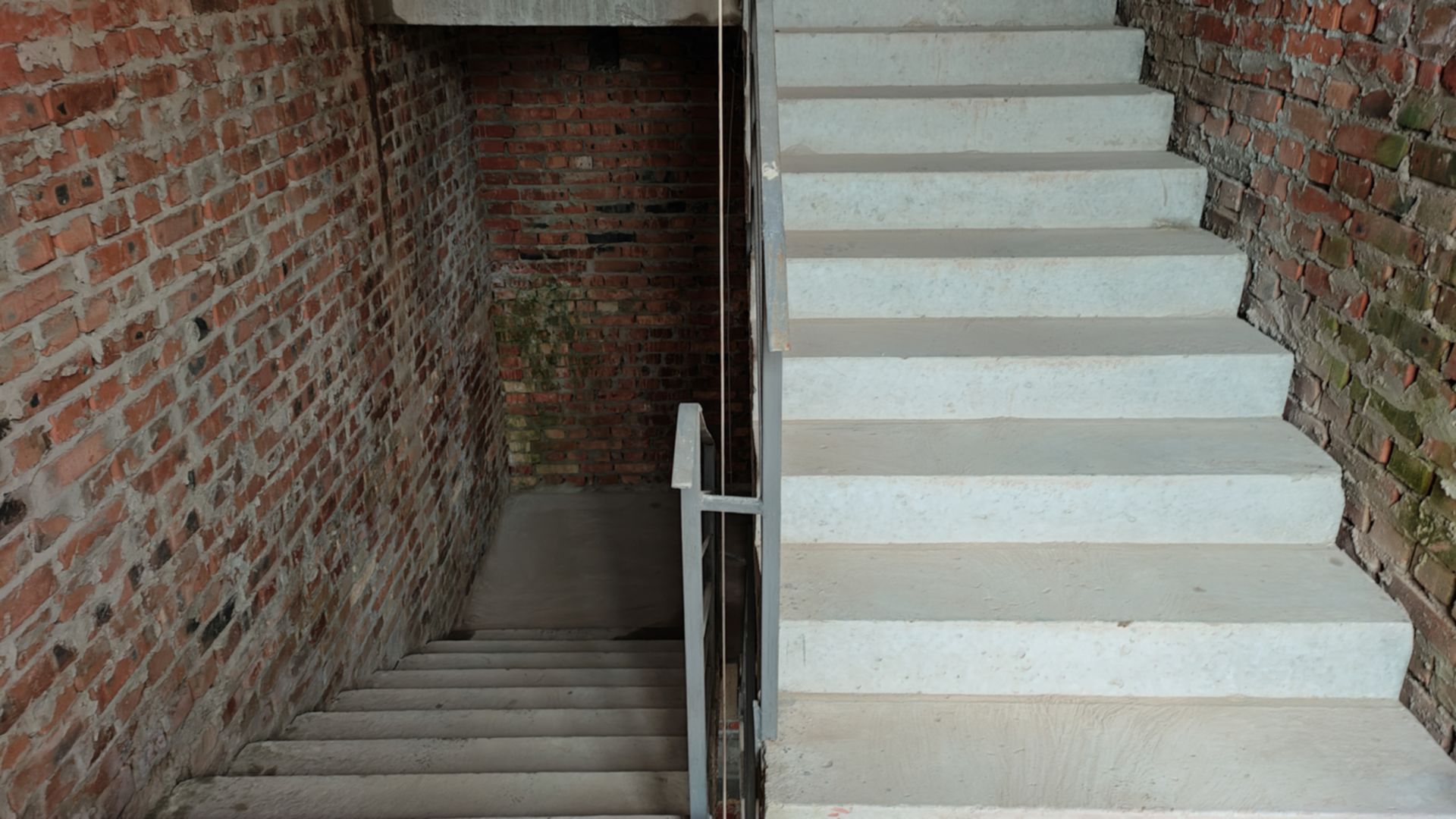

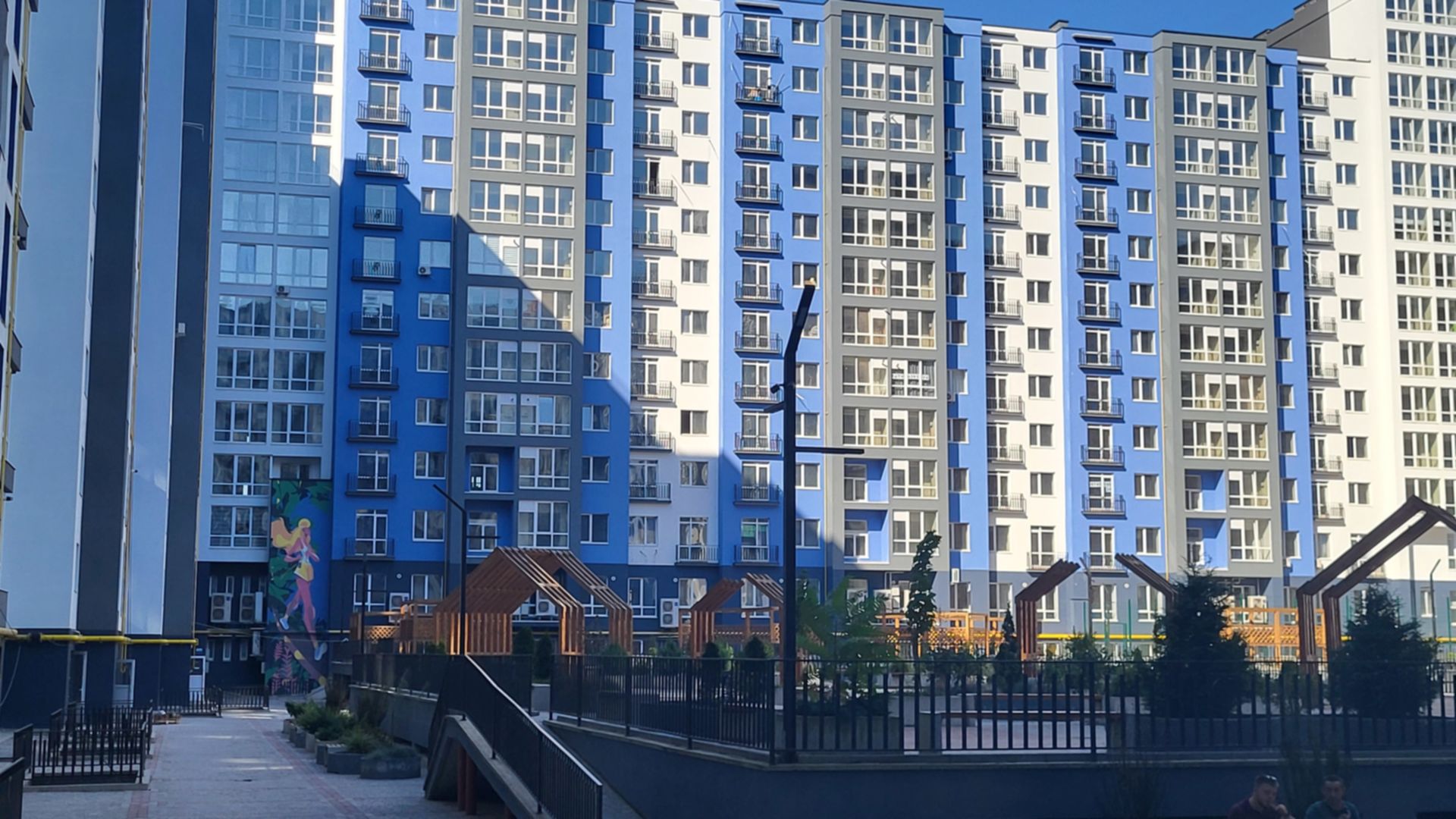

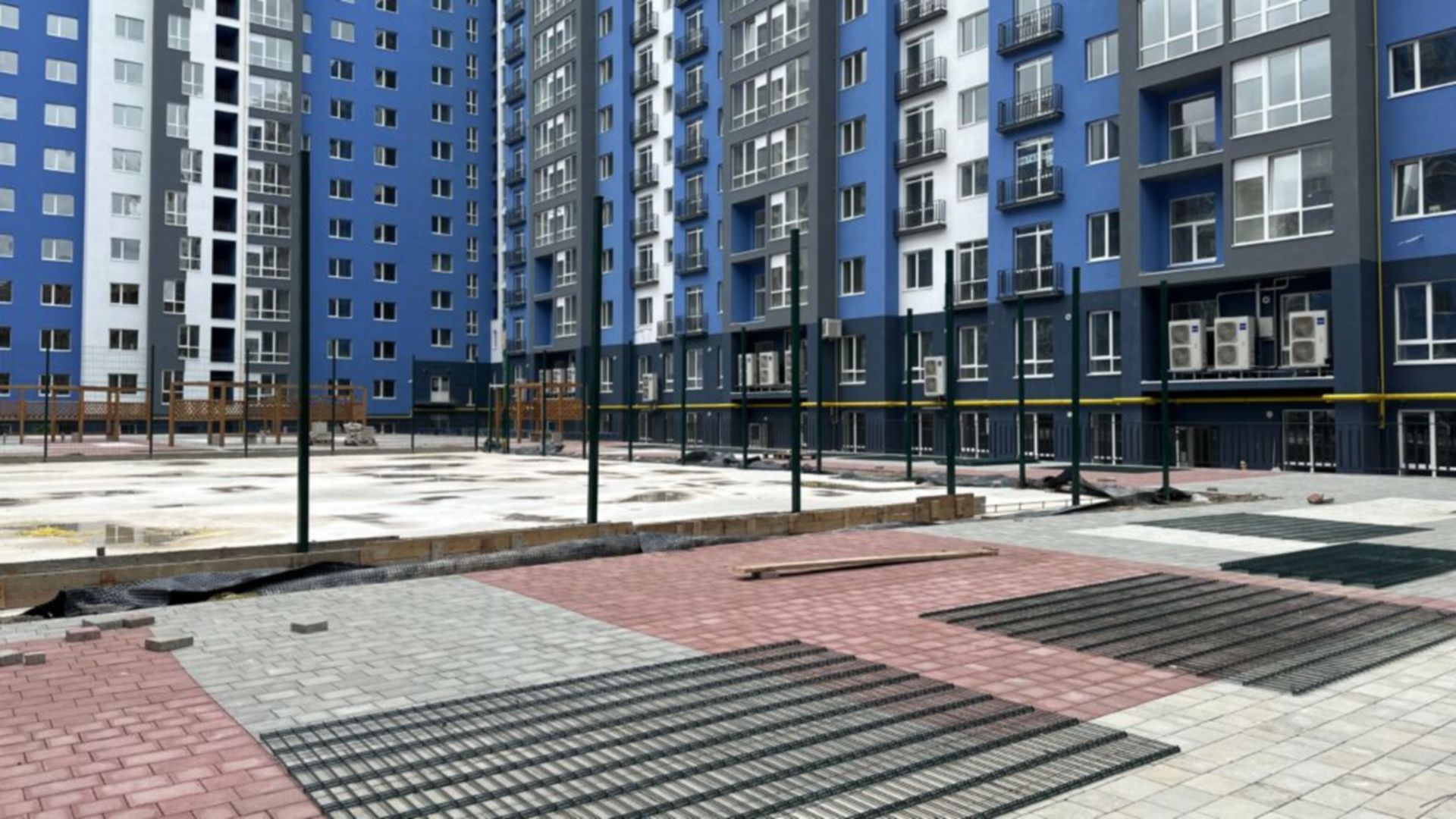

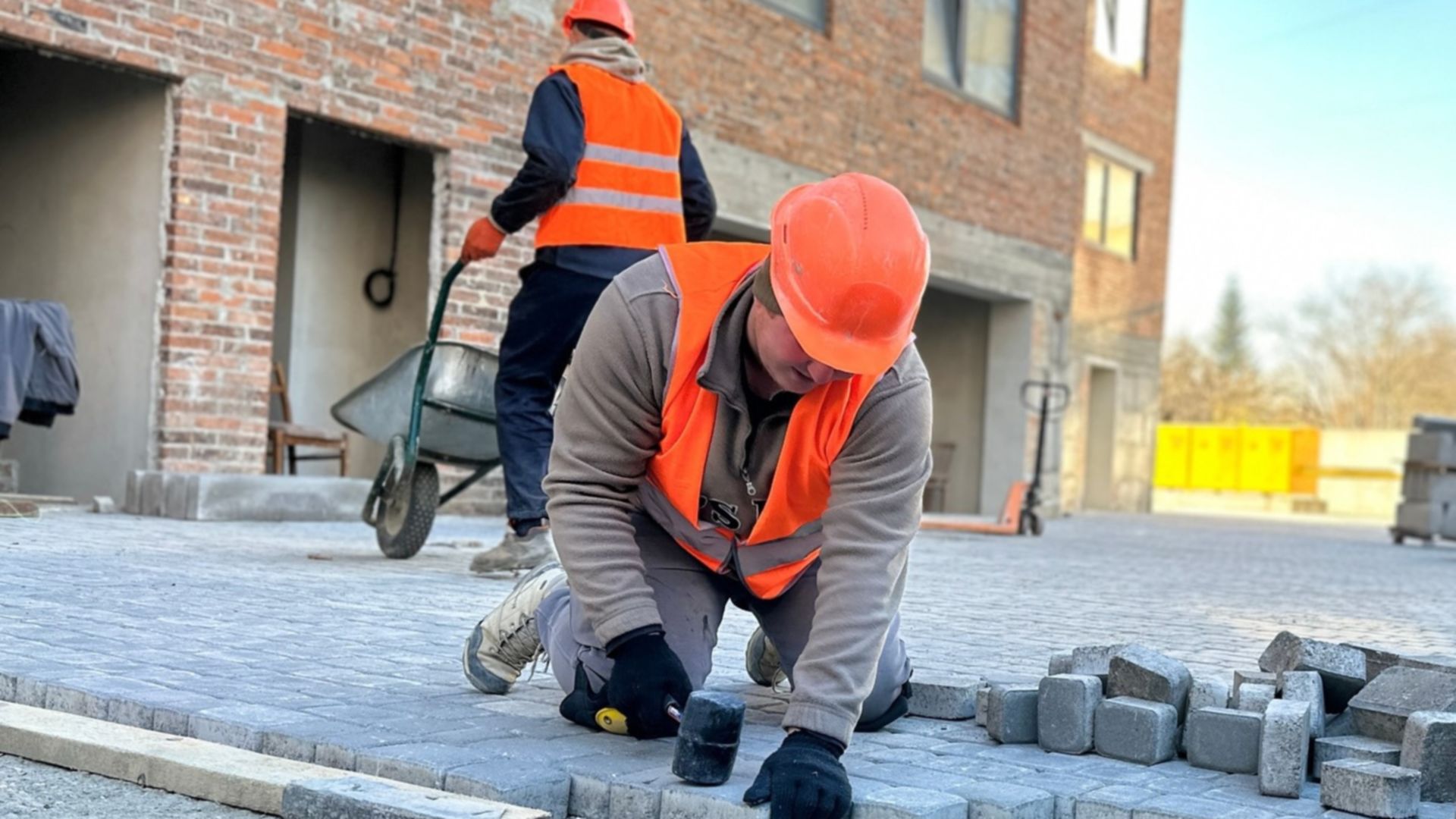

Благоустройство территории
Дата сдачи 2 кв. 2024
Завершено 9 этапов из 10
Состоянием на октябрь 2023
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на сентябрь 2022
Состоянием на декабрь 2021
Состоянием на сентябрь 2021
Секция 17, очередь 3
Технология кирпич

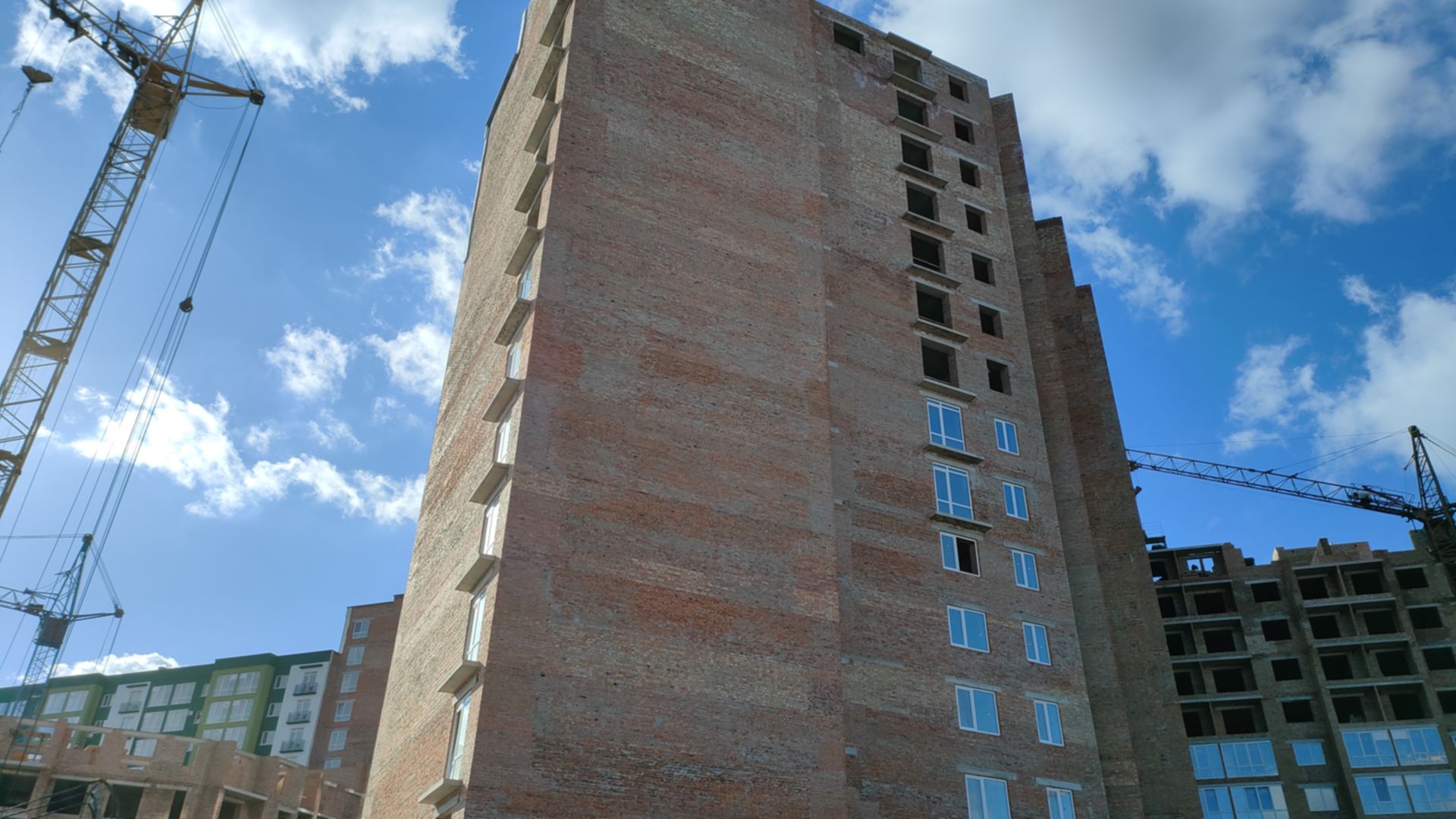

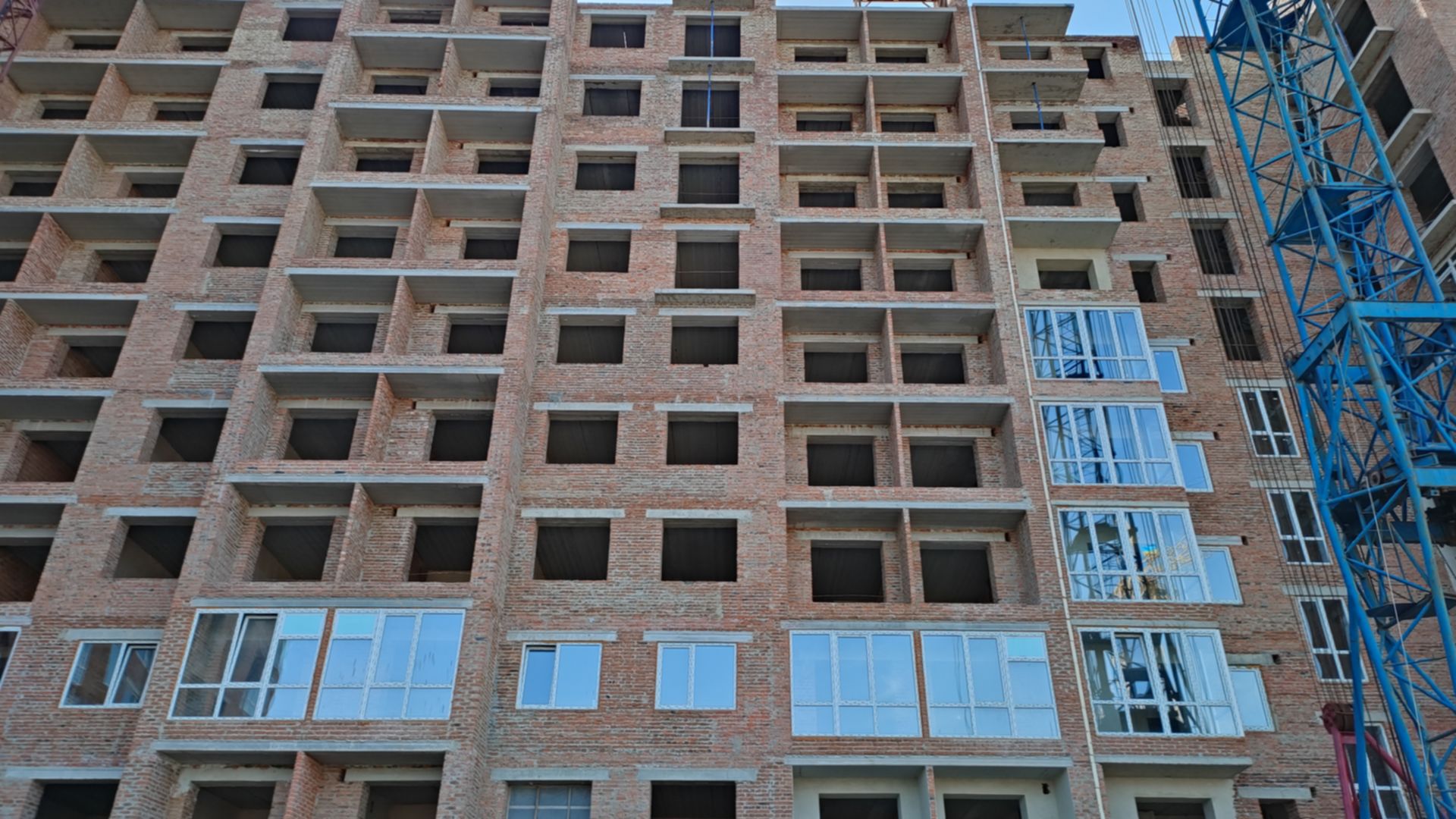

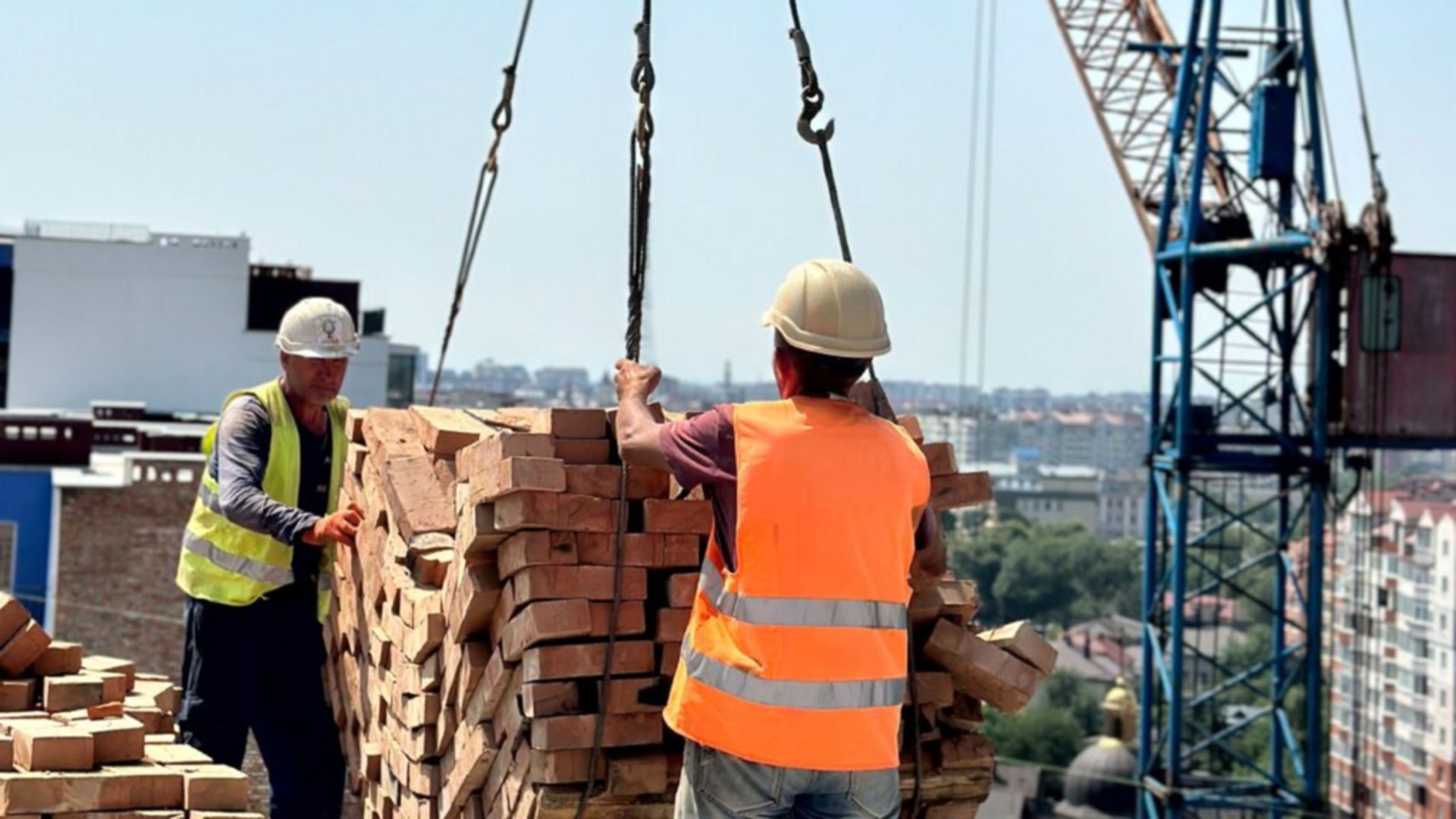

Возведение внешних стен
Дата сдачи 2 кв. 2024

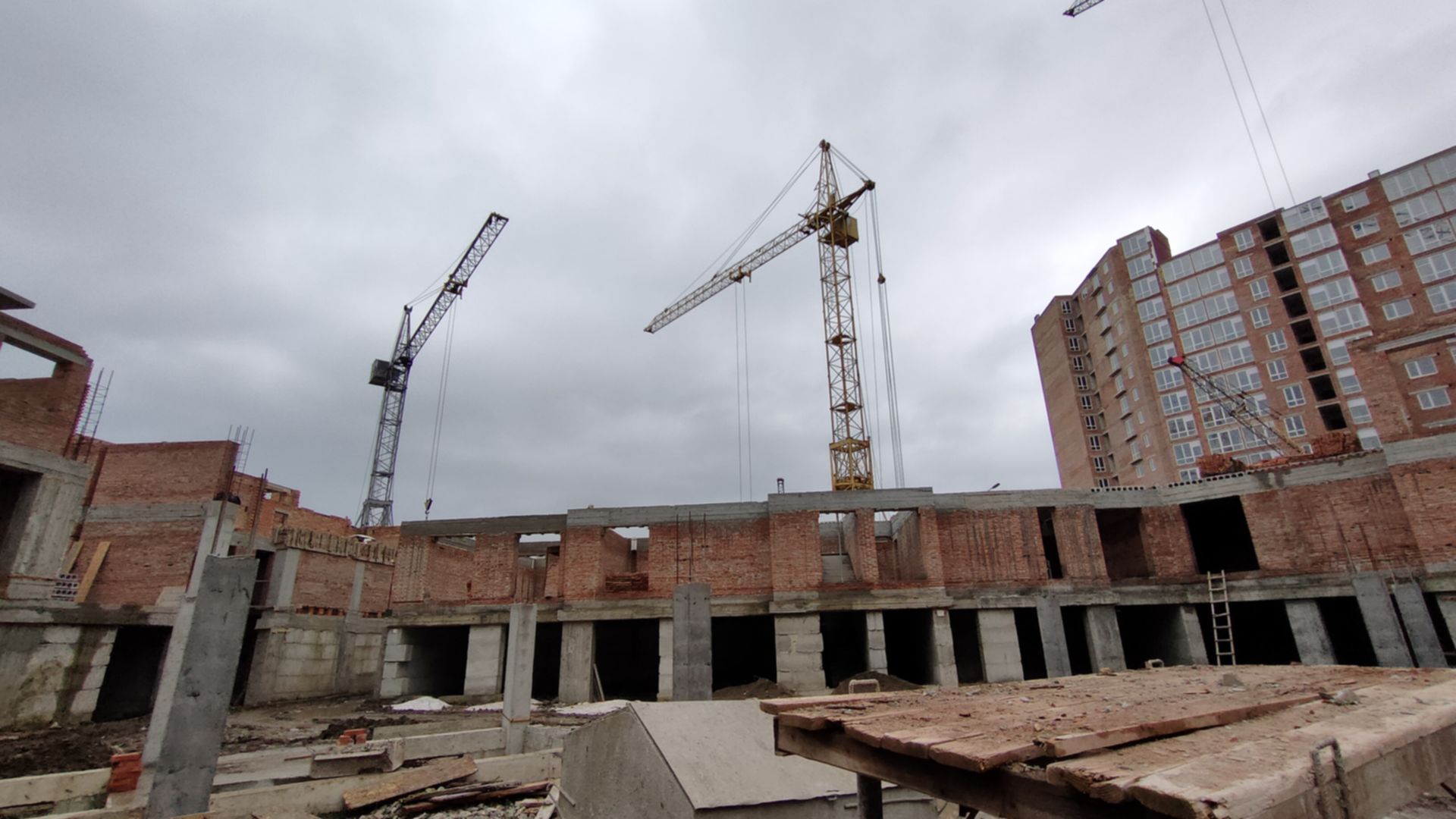

Завершено 6 этапов из 10
Состоянием на октябрь 2023
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на август 2022
Состоянием на ноябрь 2021
Состоянием на сентябрь 2021
Секция 18, очередь 3
Технология кирпич
Возведение внешних стен
Дата сдачи 2 кв. 2024
Завершено 6 этапов из 10
Состоянием на октябрь 2023
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на август 2022
Состоянием на ноябрь 2021
Секция 19, очередь 3
Технология кирпич
Возведение внешних стен
Дата сдачи 2 кв. 2024
Перенесено с 3 кв. 2023
Завершено 6 этапов из 10
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на ноябрь 2022
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Секция 24, очередь 4
Технология кирпич
Возведение внешних стен
Дата сдачи 4 кв. 2024
Перенесено с 4 кв. 2023
Завершено 4 этапа из 10
Состоянием на июль 2023
Секция 41
Технология кирпич

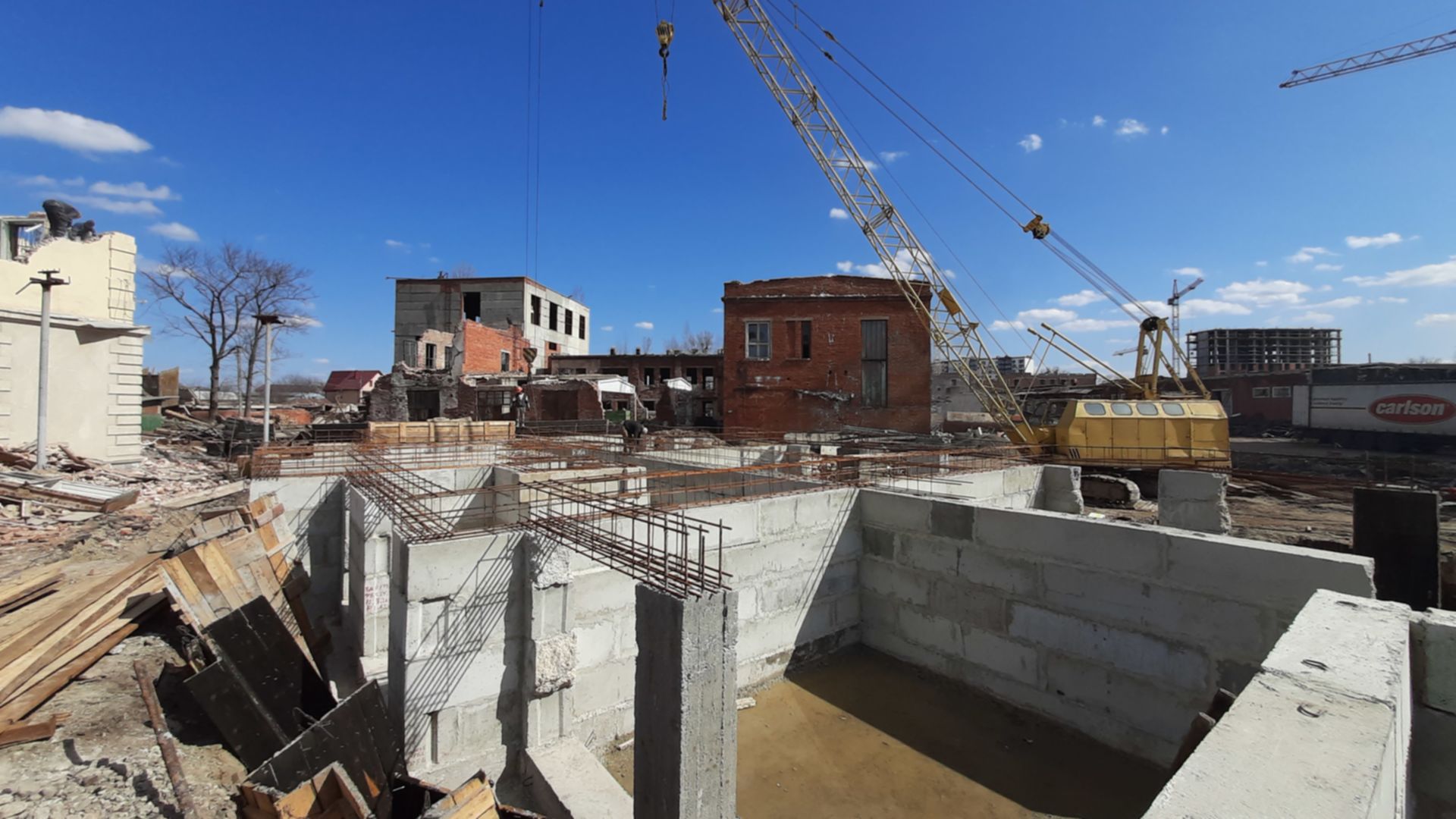

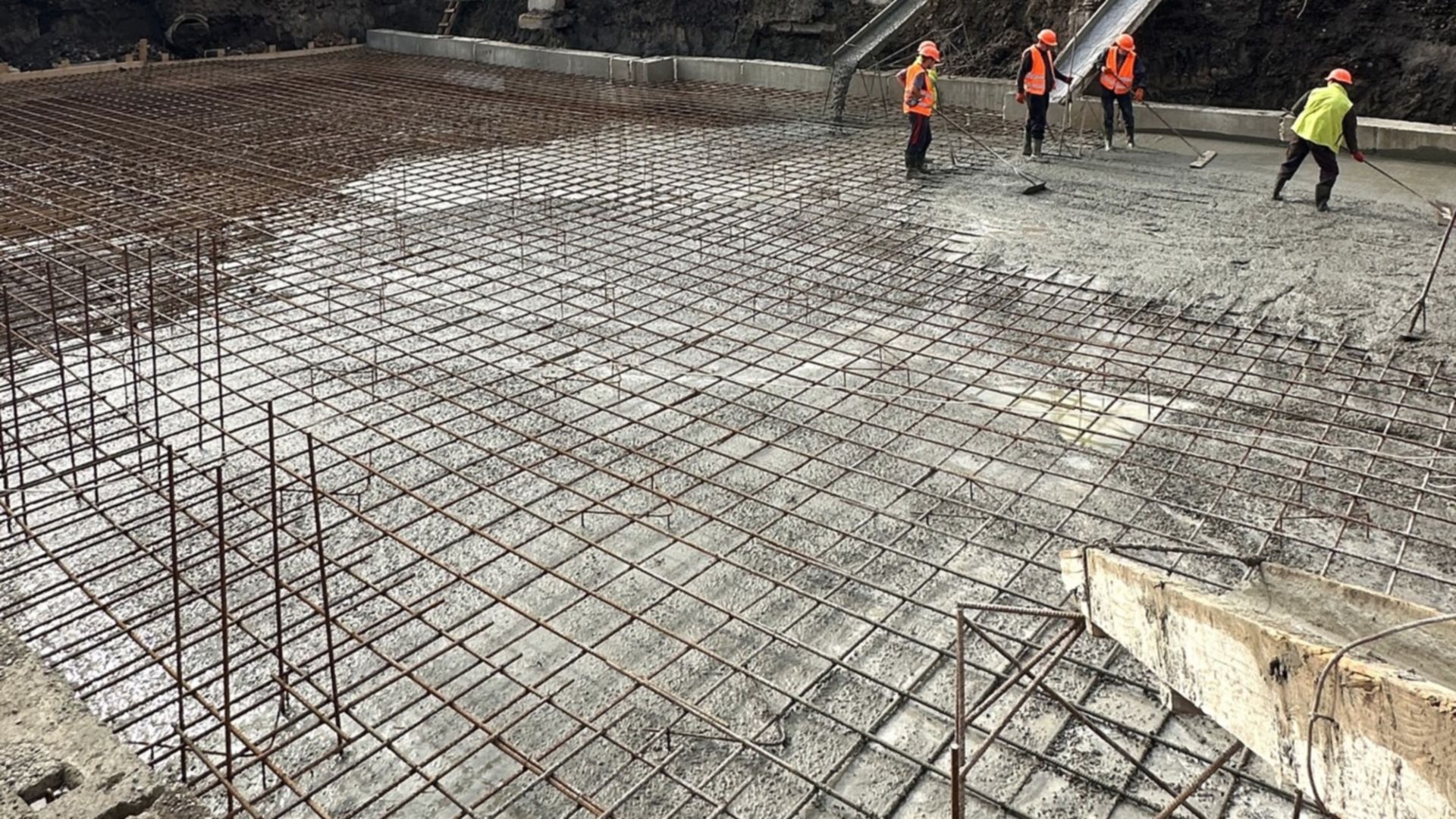

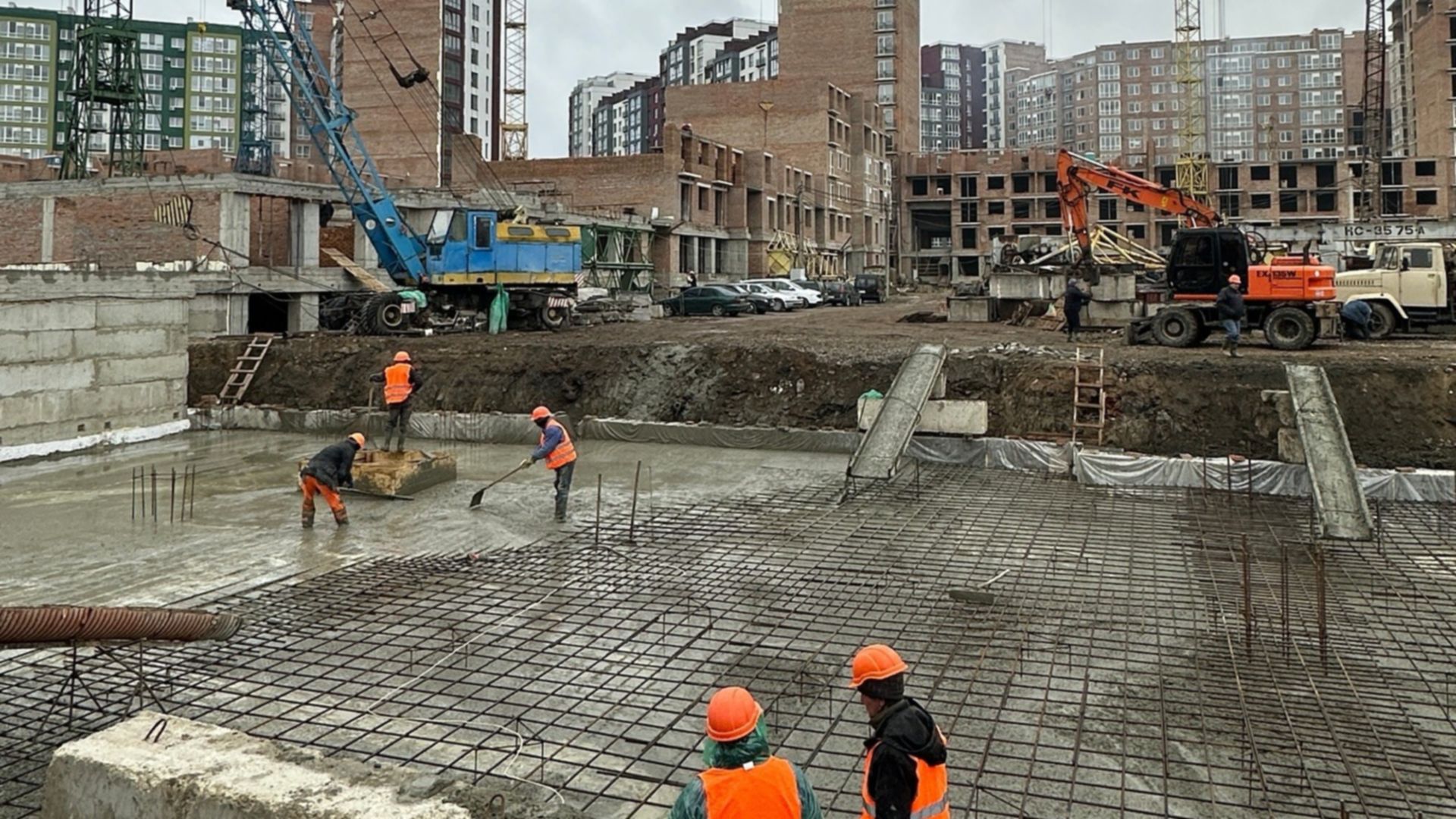

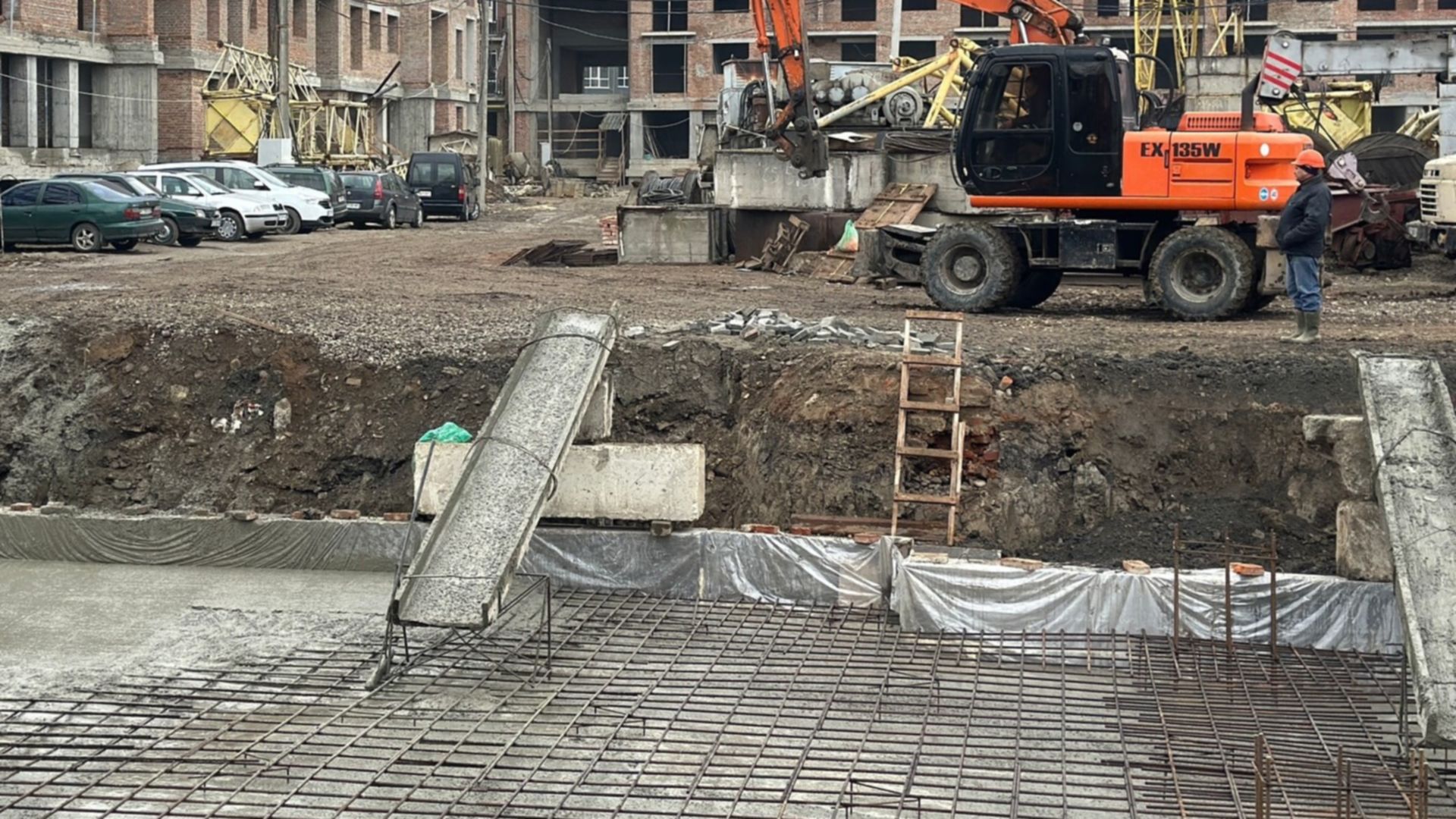

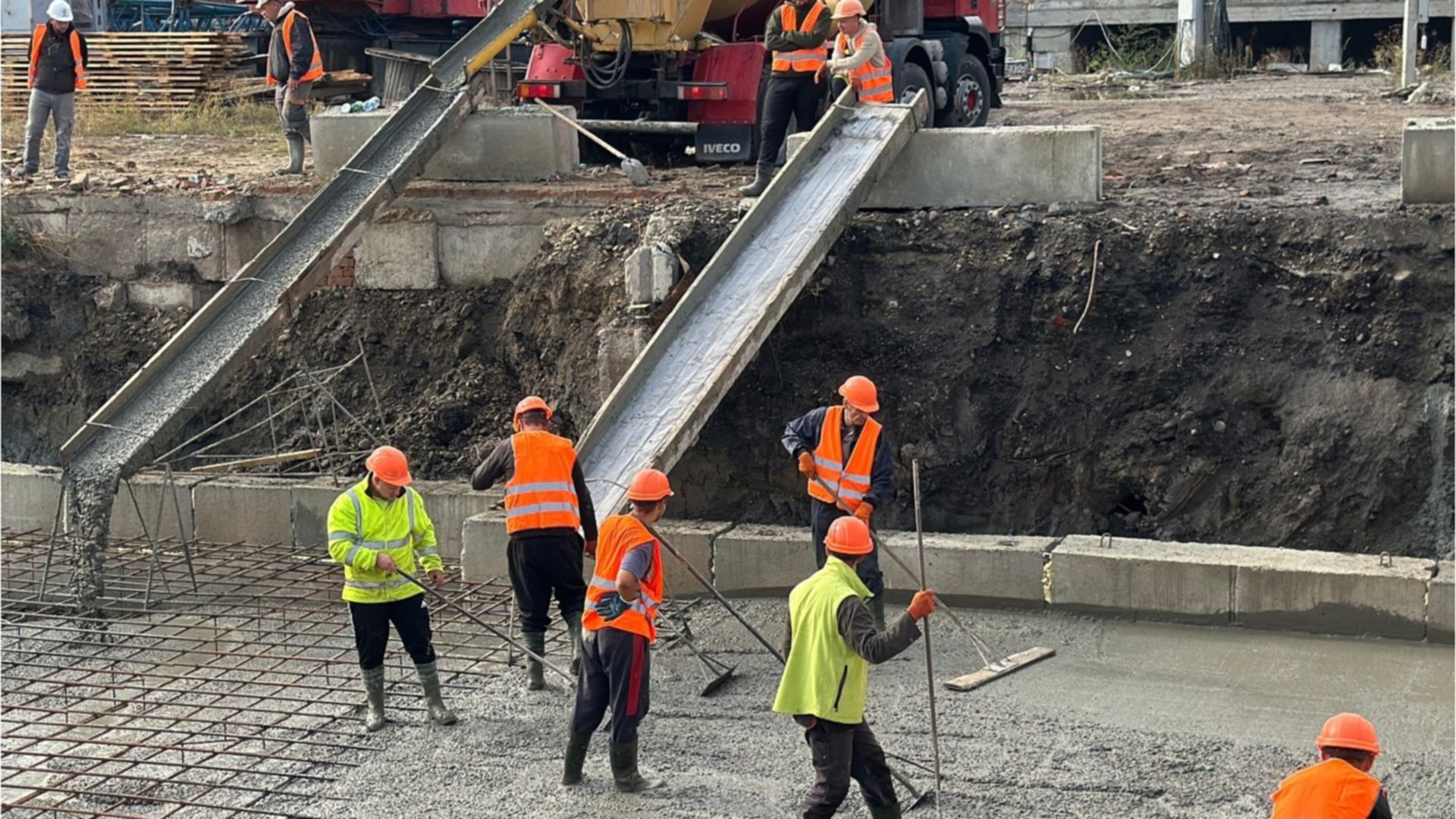

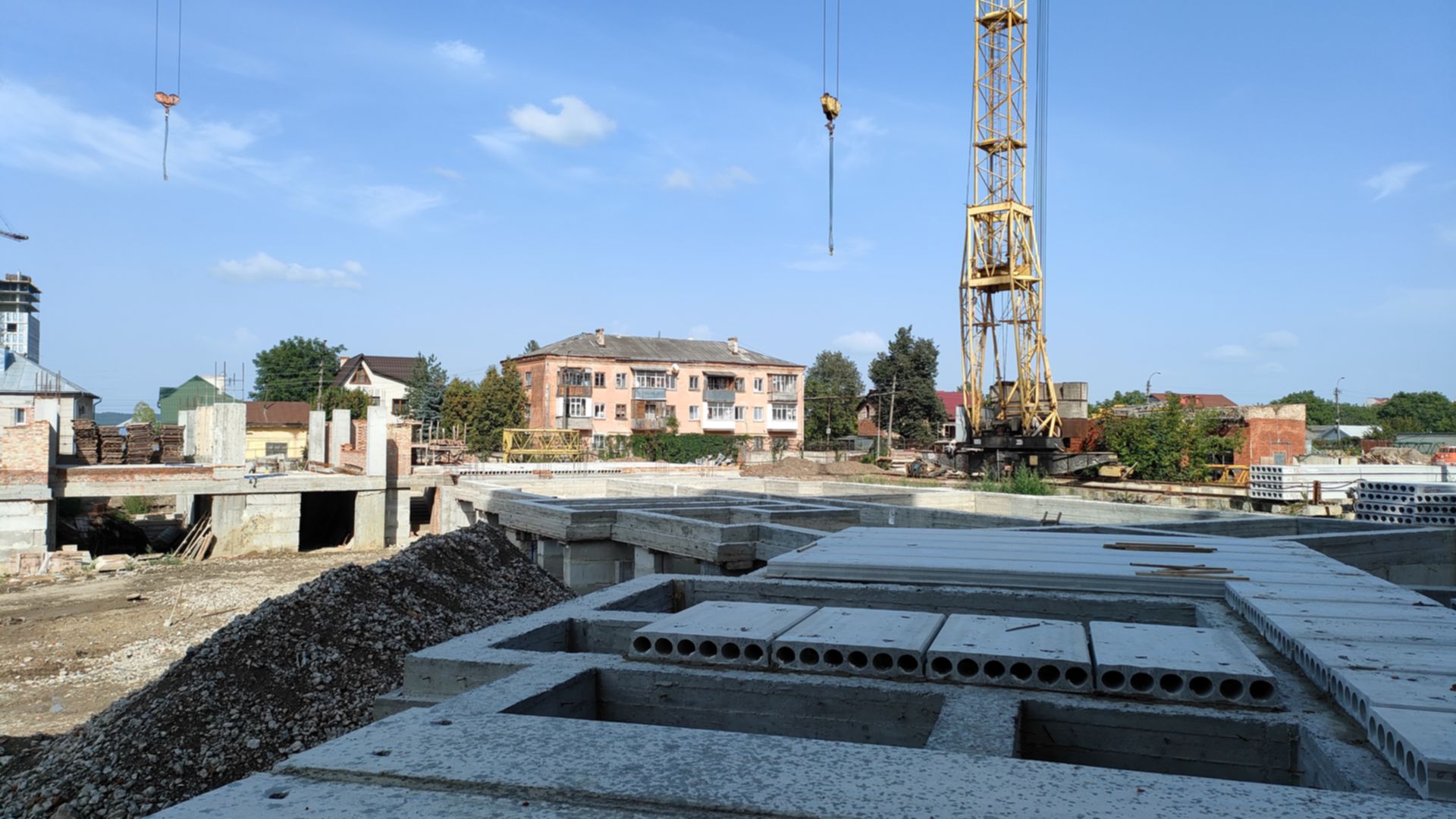

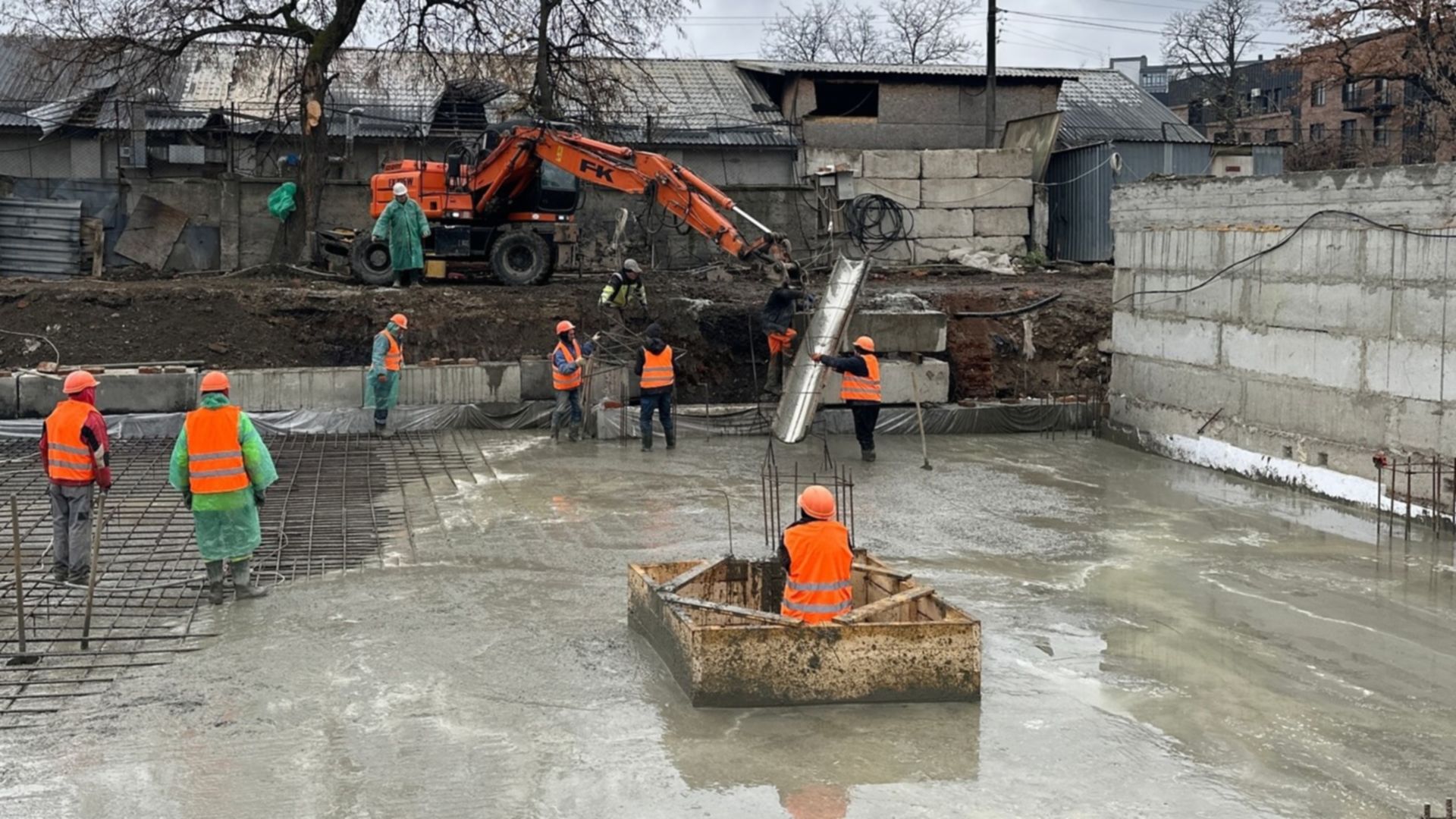

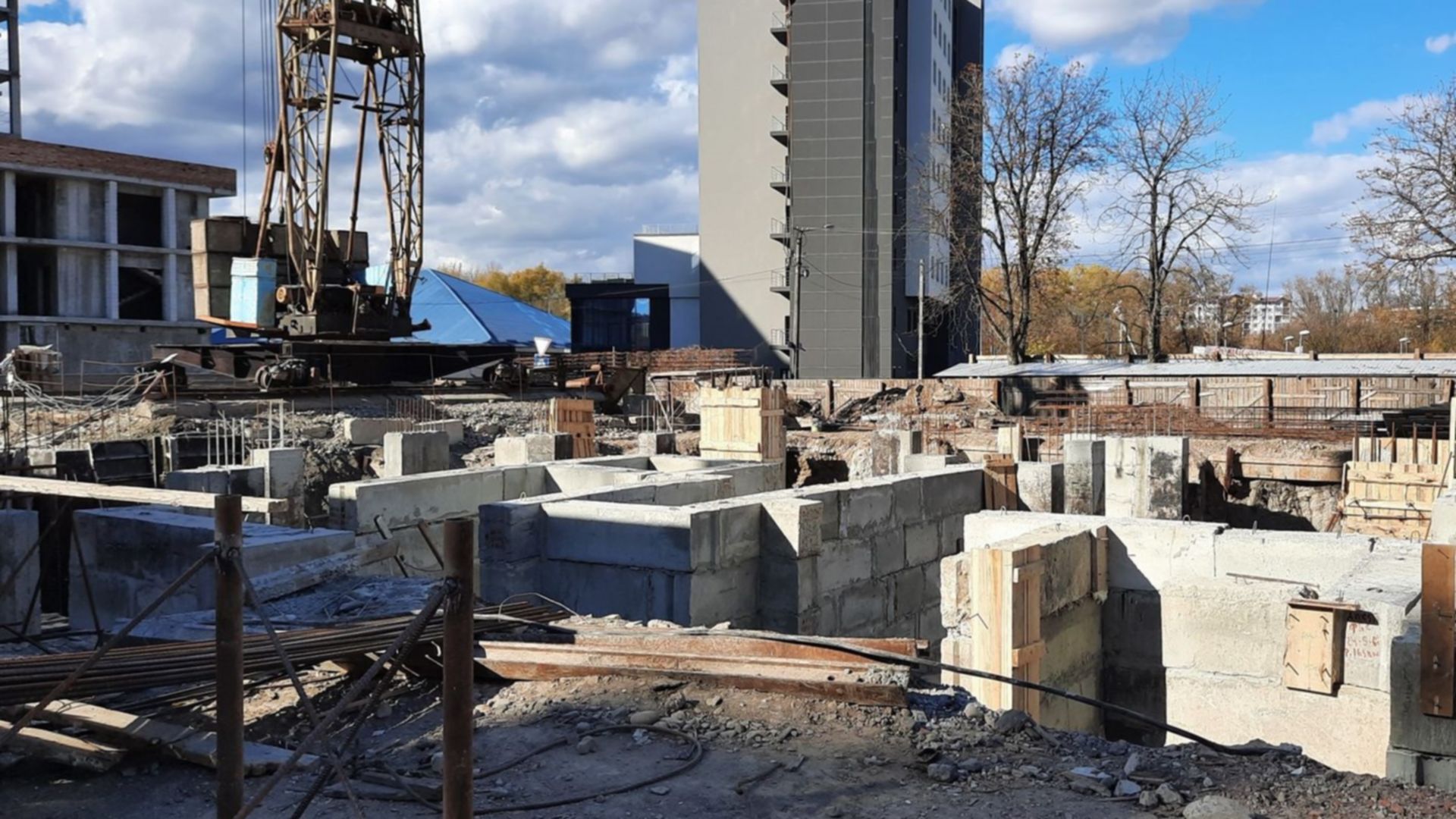

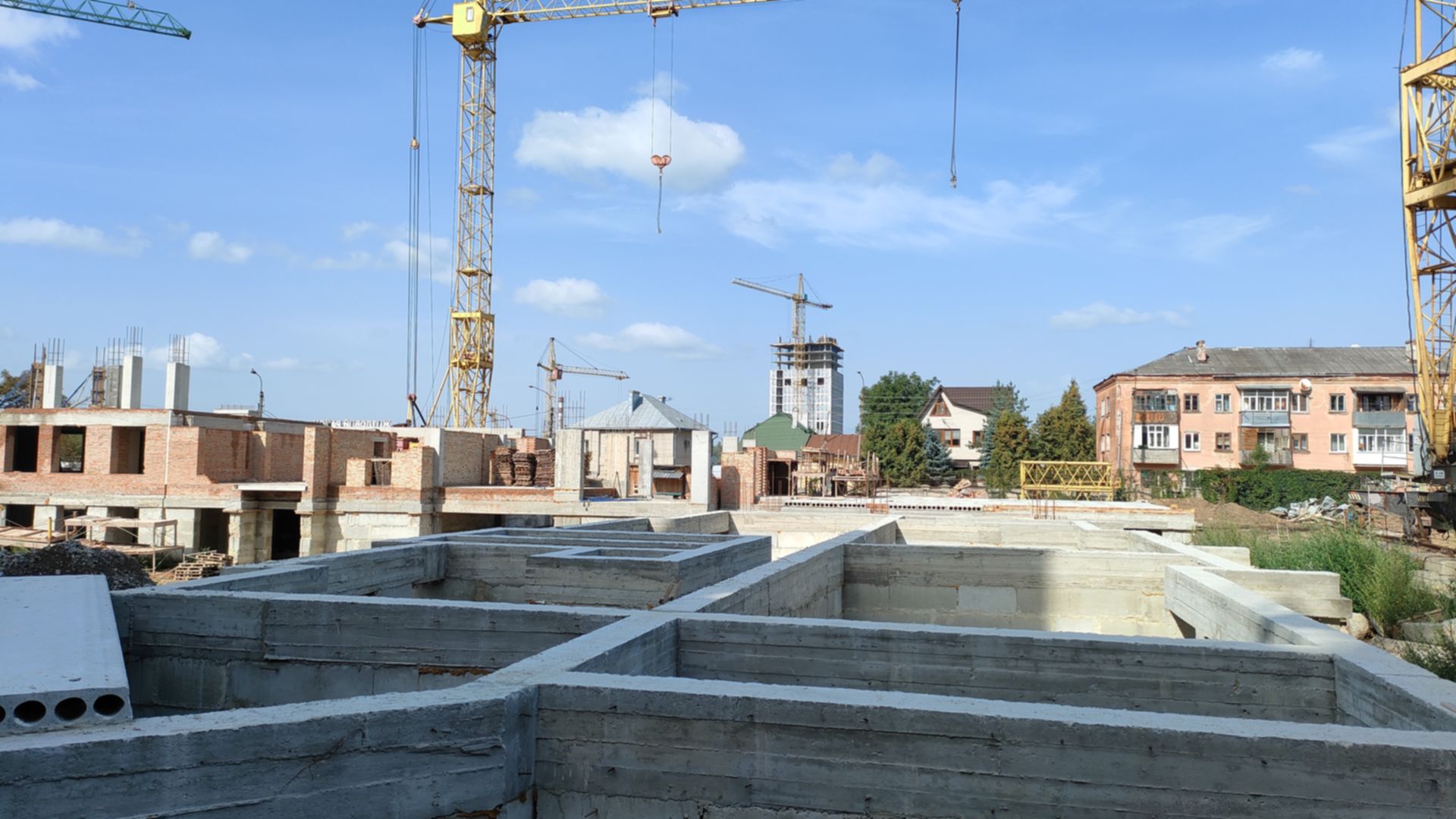

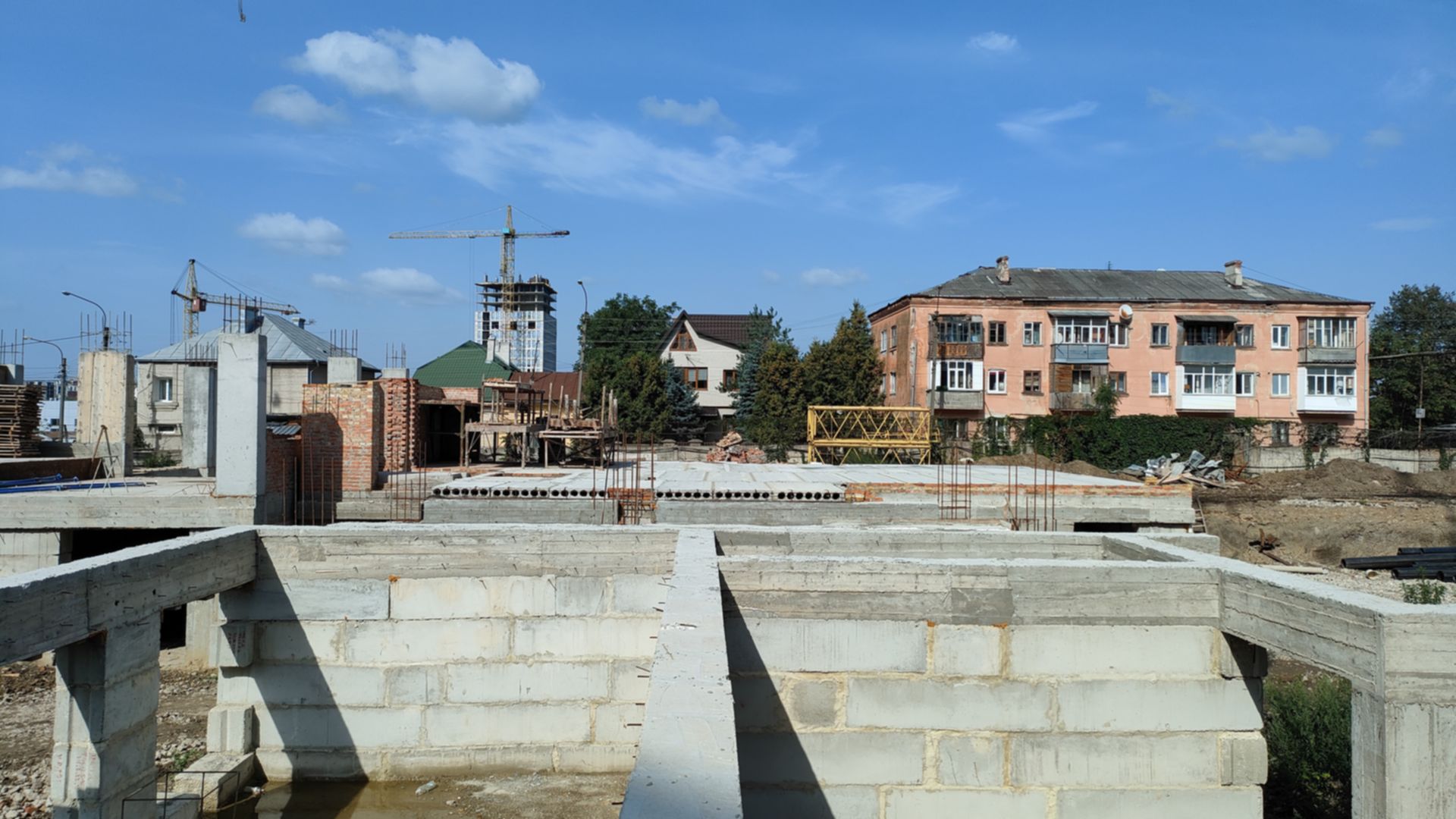

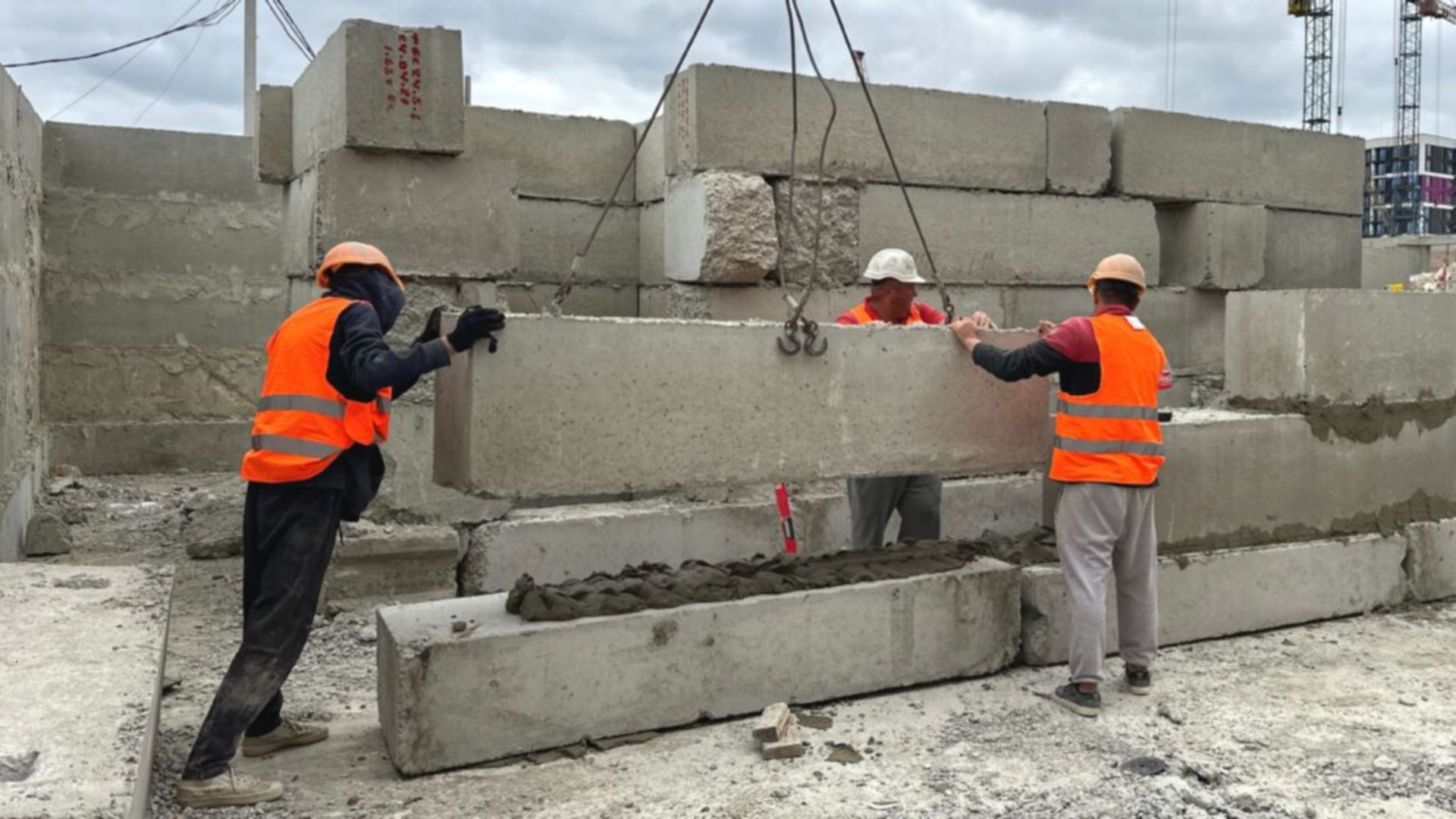

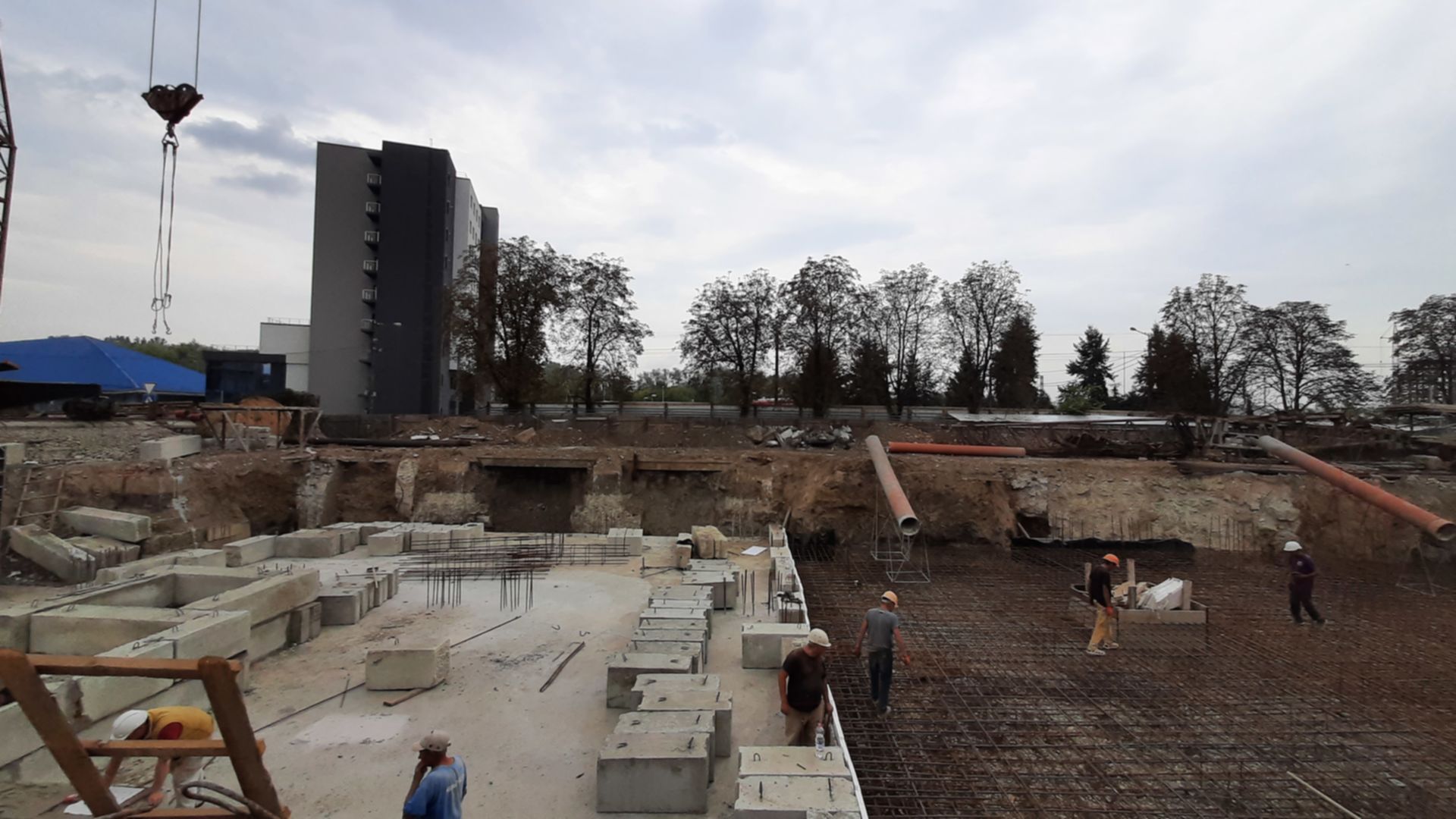

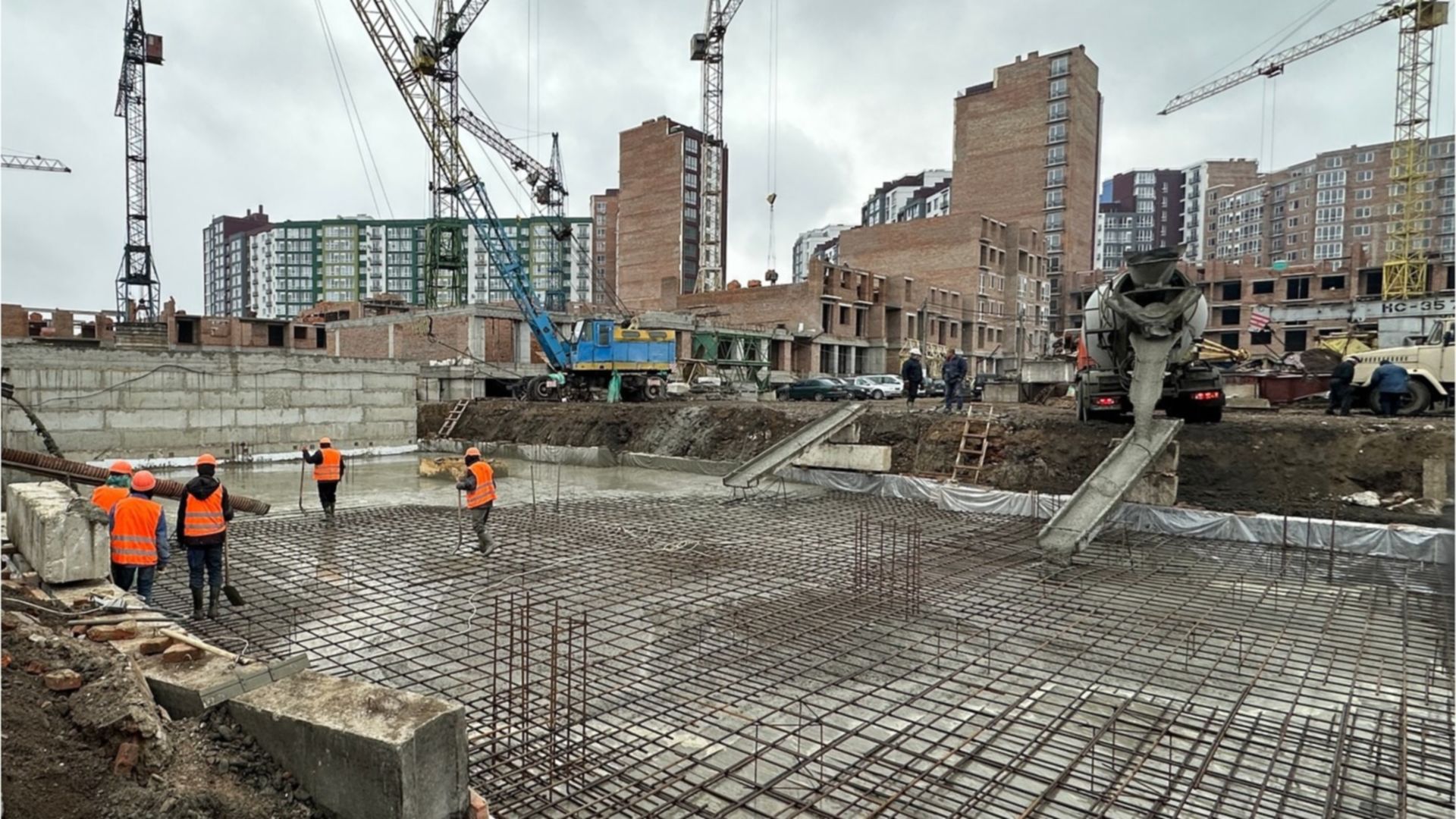

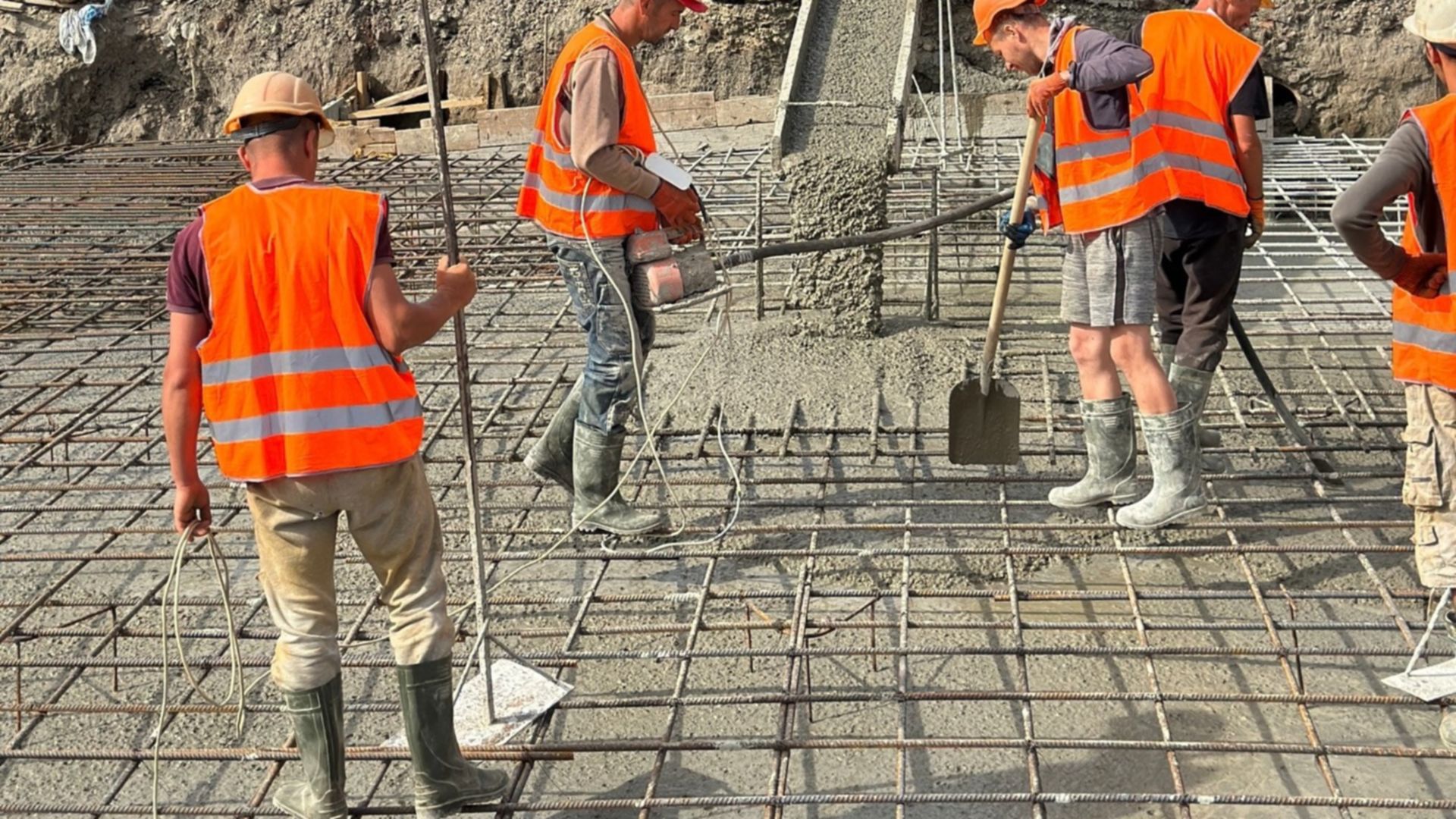

Возведение фундамента
Дата сдачи 2 кв. 2025
Завершено 3 этапа из 10

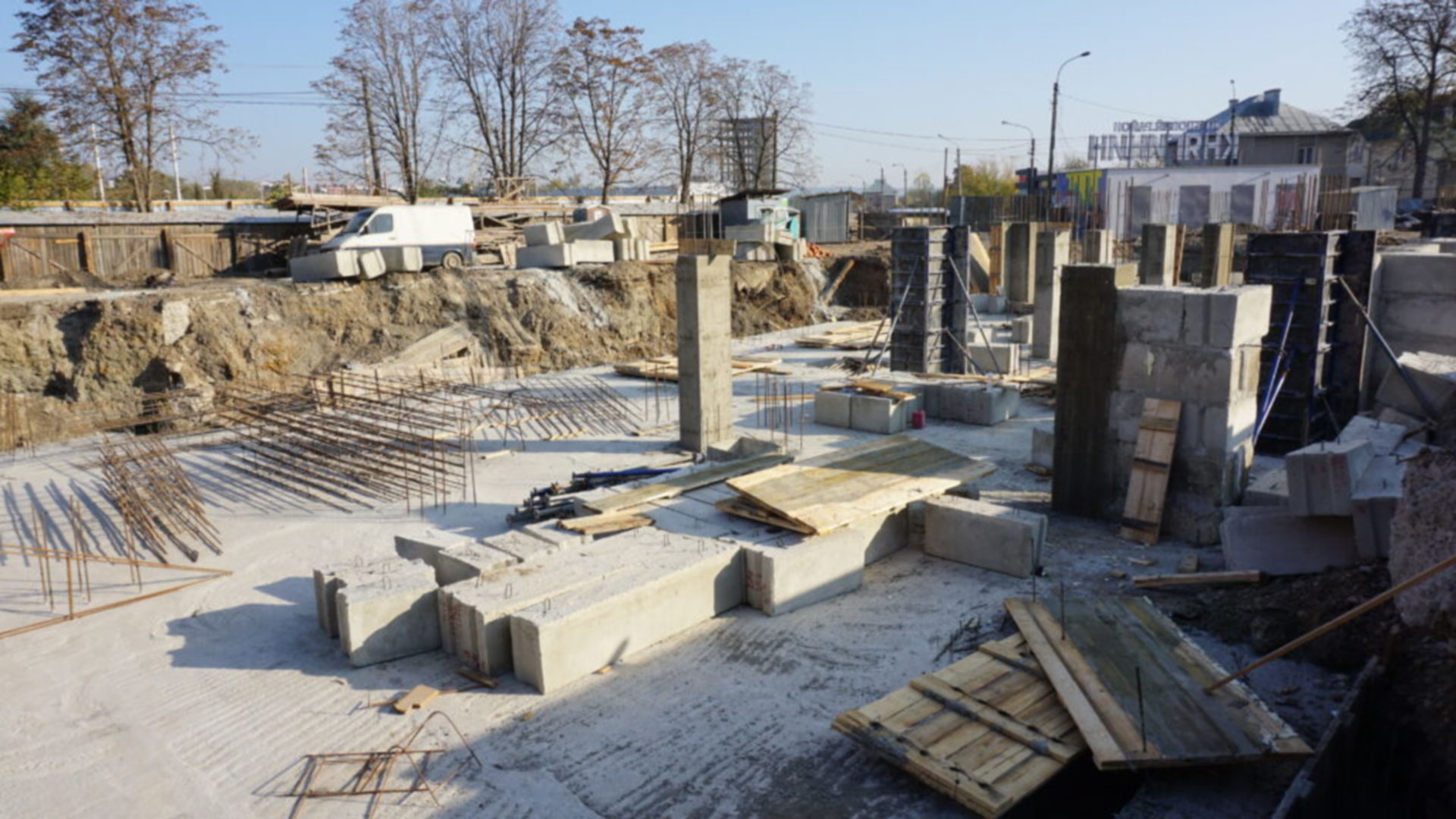

Состоянием на февраль 2024
проверено инспектором DIM.RIA
Секция 40
Технология кирпич
Возведение фундамента

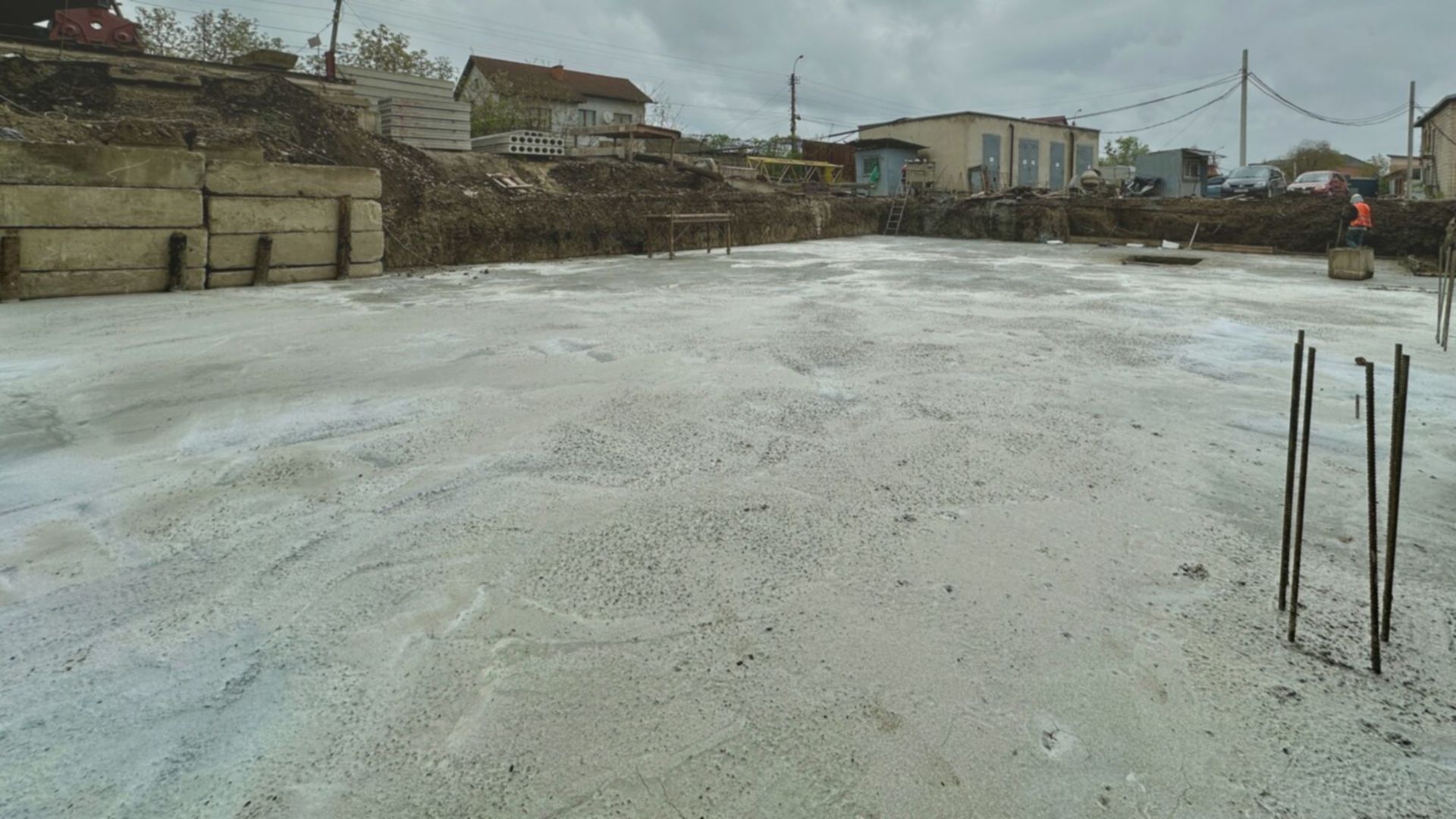

Дата сдачи 3 кв. 2025
Завершено 3 этапа из 10
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Секция 12, очередь 2
Технология кирпич

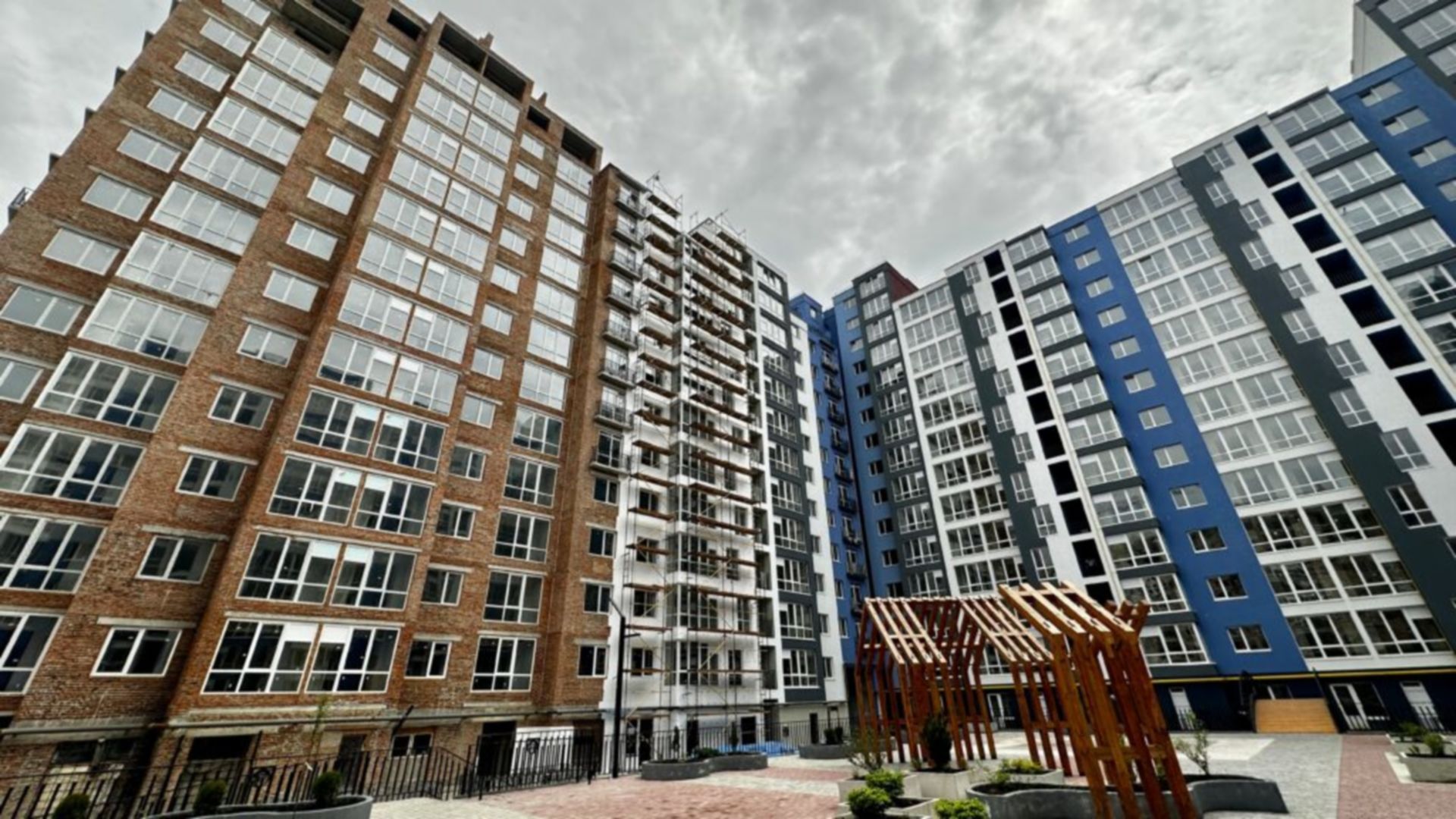

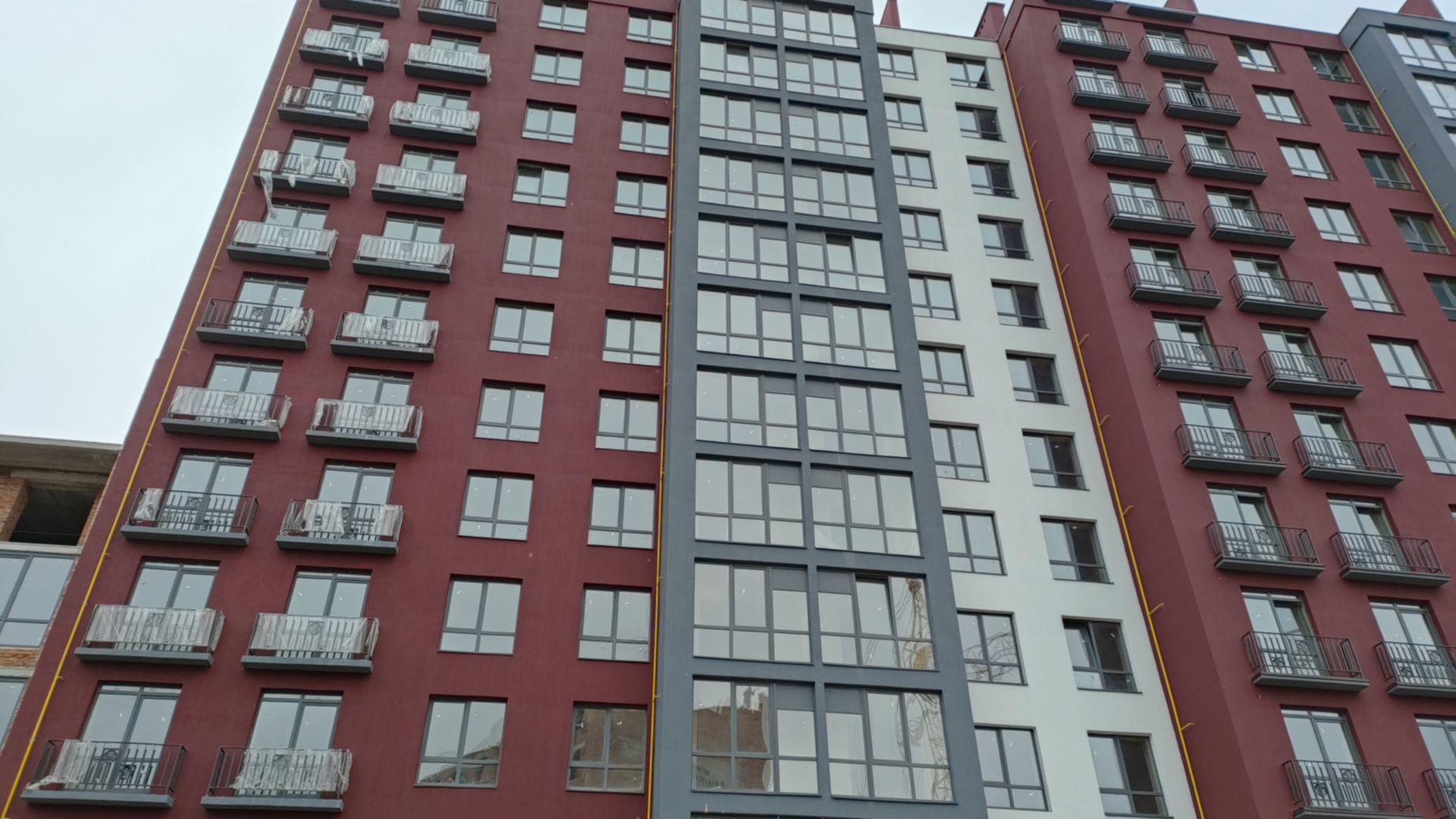

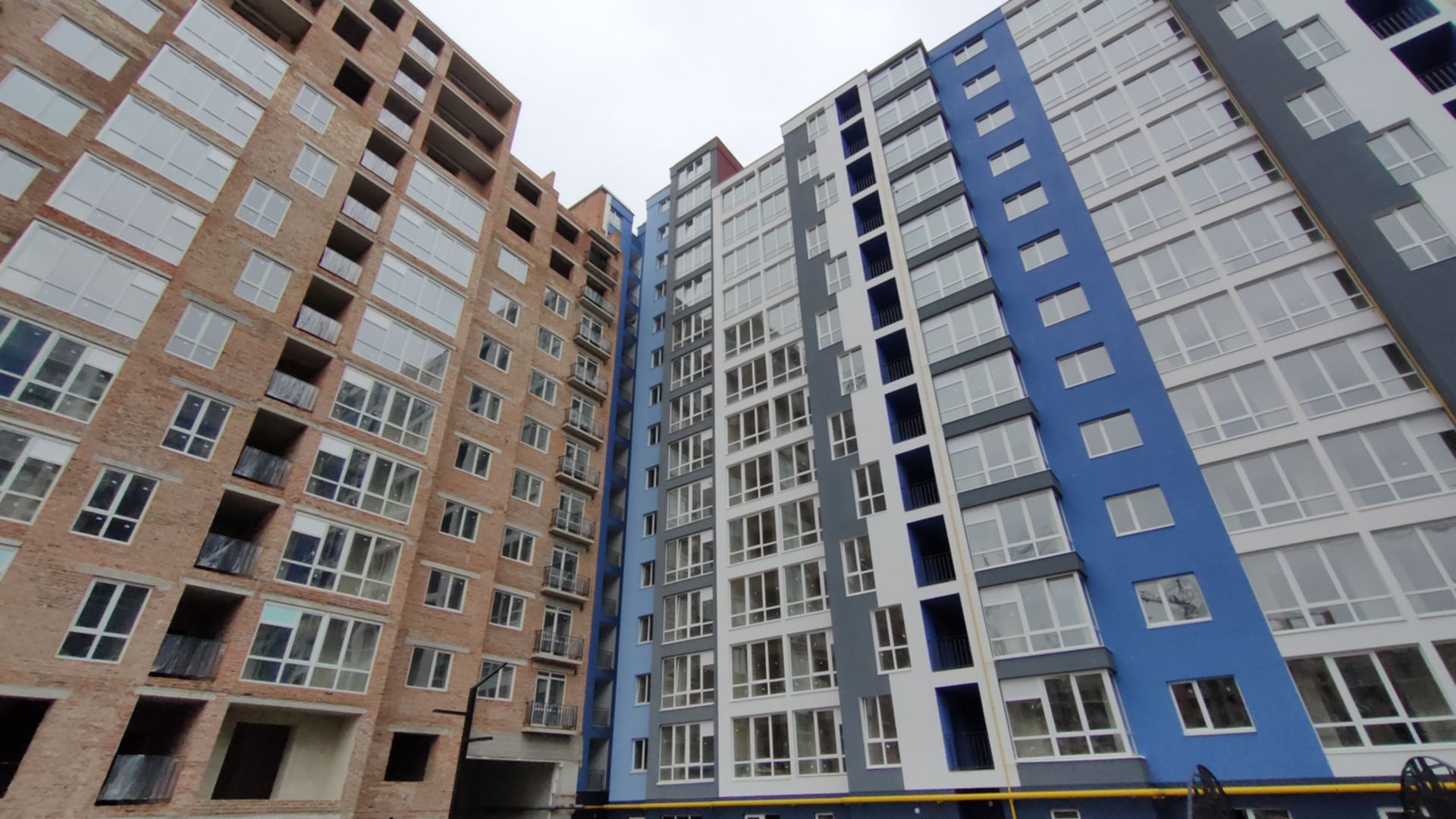

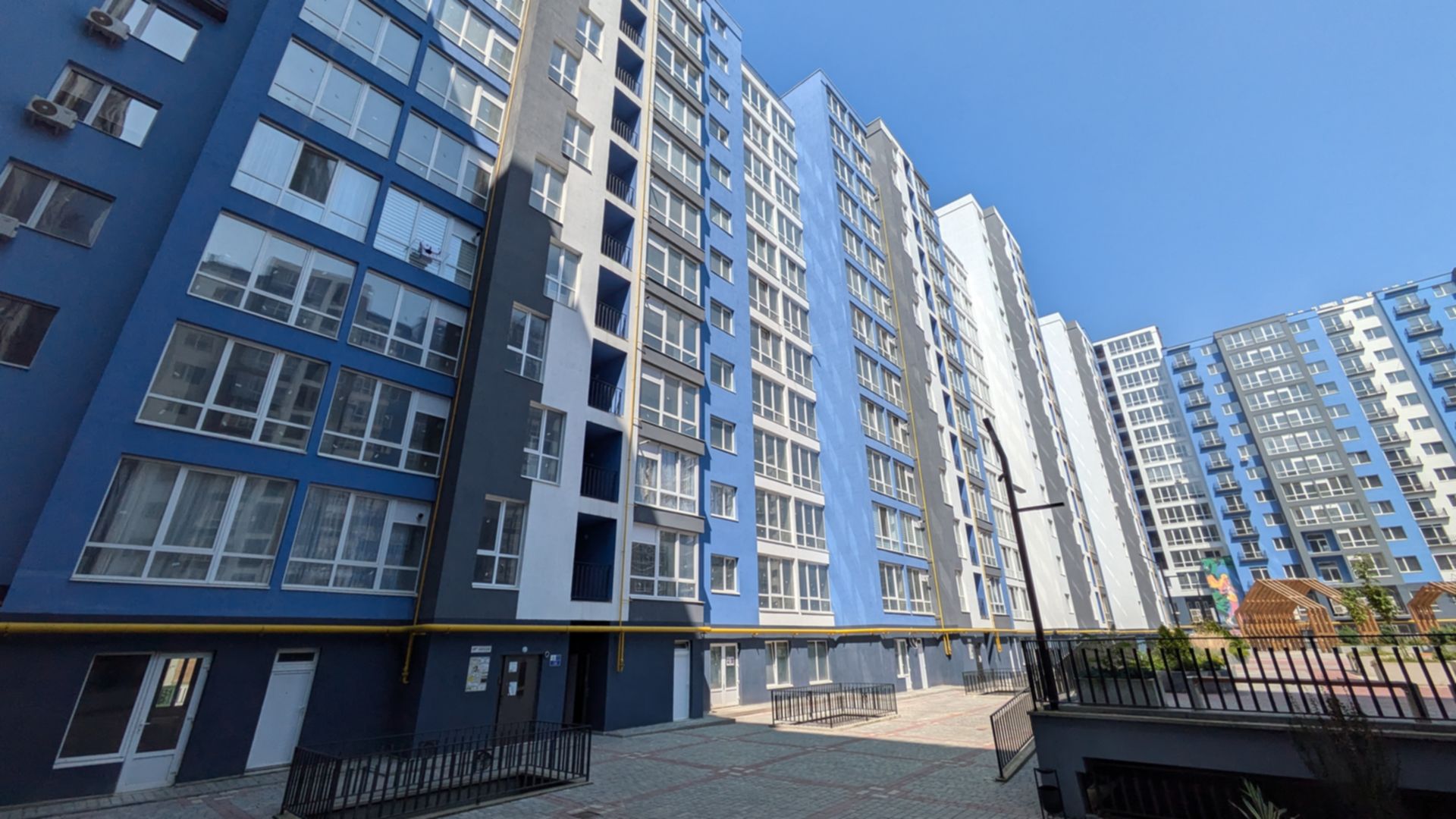

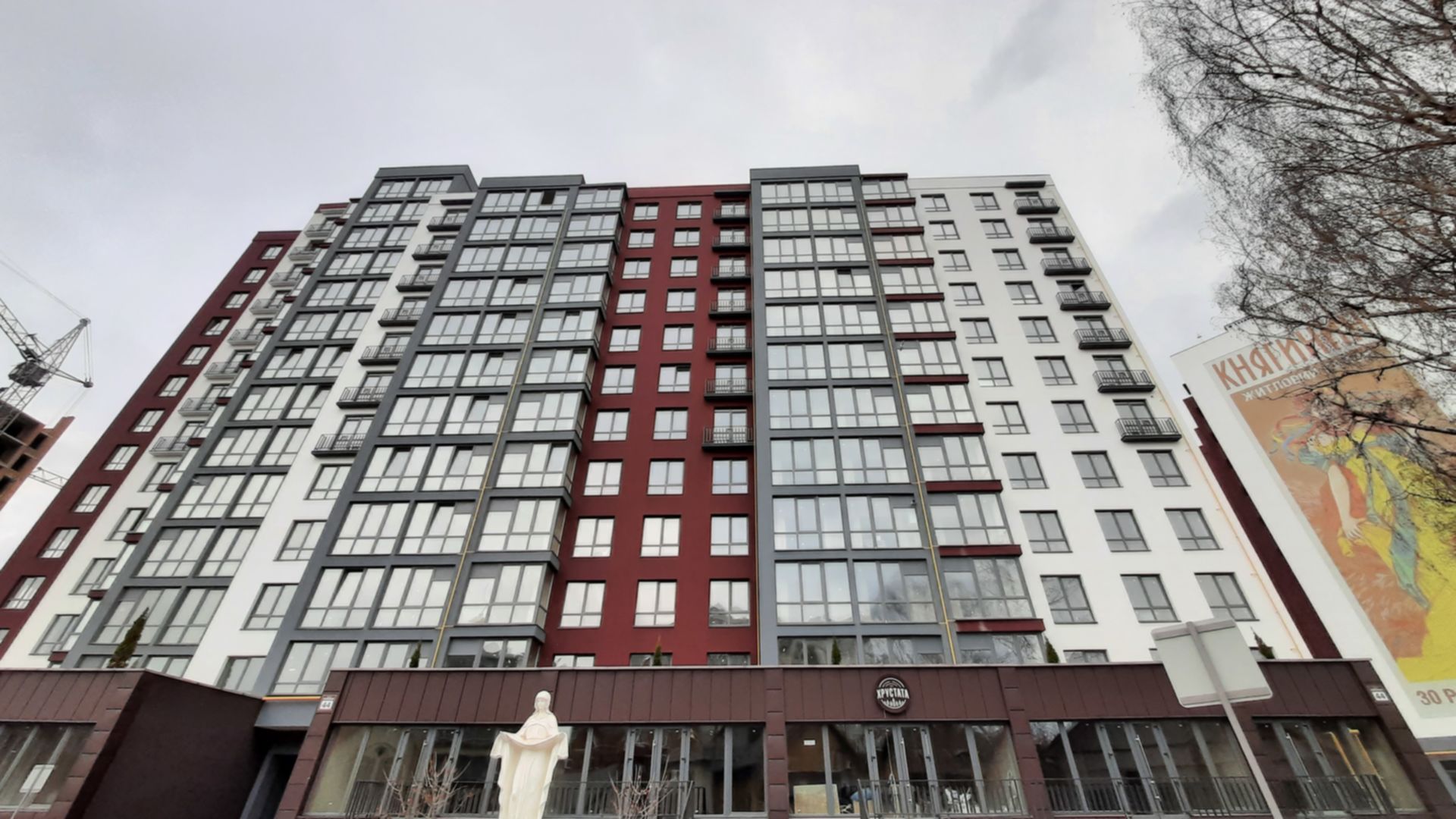

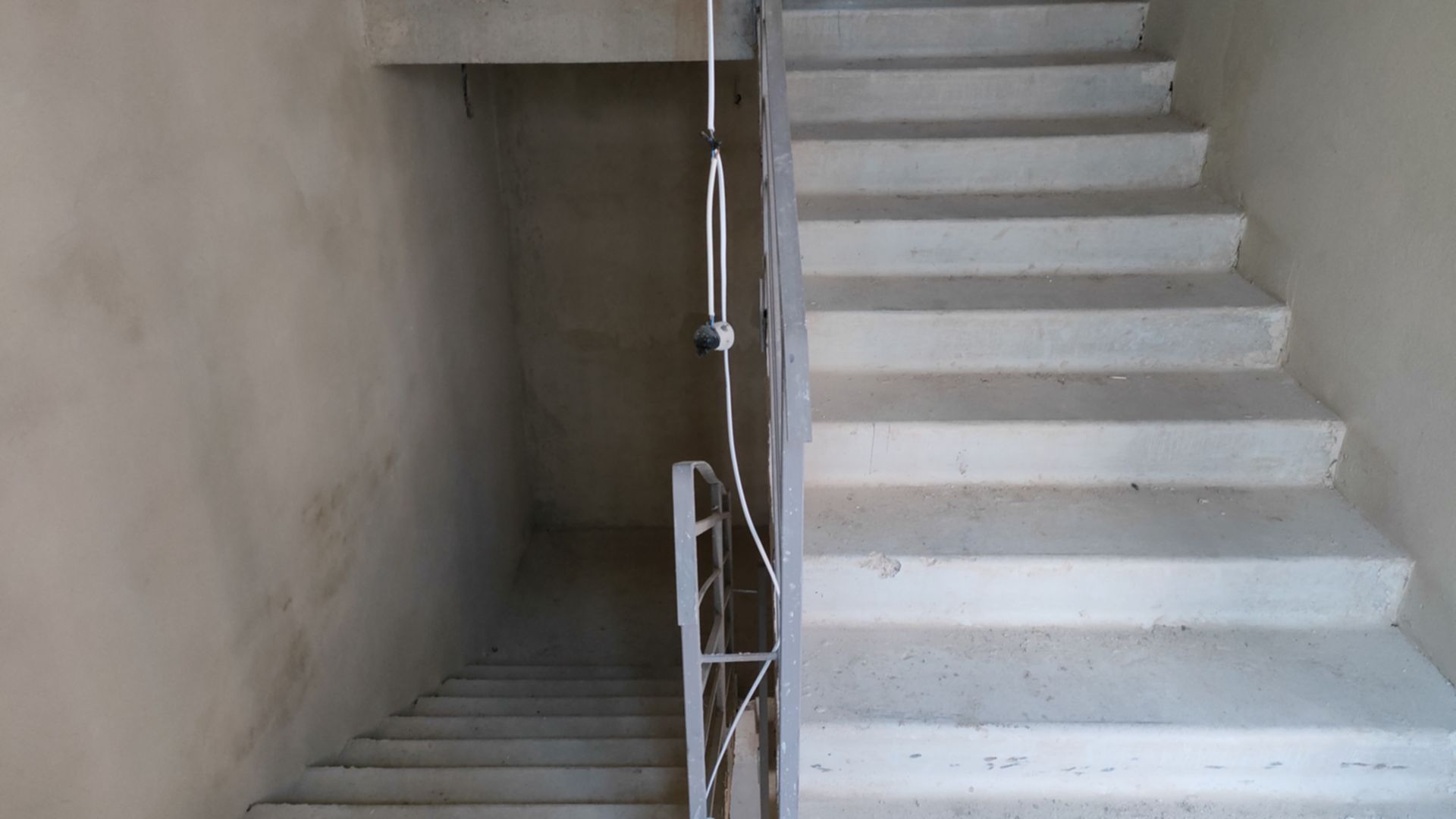

Строительство завершено
Дата сдачи 3 кв. 2023 • Не подтвержден ввод в эксплуатацию
Перенесено с 2 кв. 2023

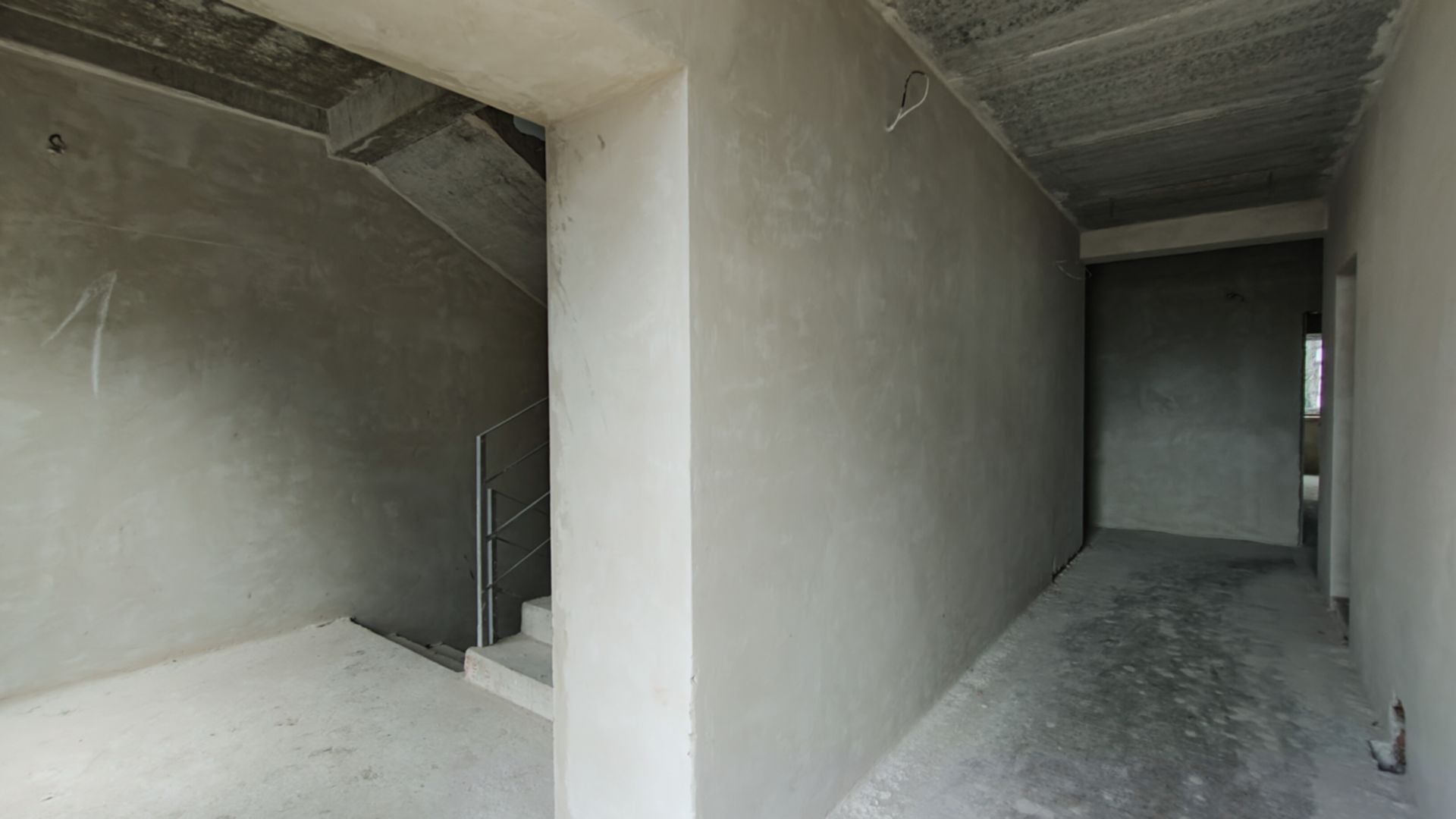

Завершено 10 этапов из 10
Состоянием на июль 2023
Состоянием на февраль 2023
Состоянием на декабрь 2022
Состоянием на ноябрь 2022
Состоянием на сентябрь 2022
Состоянием на ноябрь 2021
Состоянием на сентябрь 2021
Проданные секции
Секция 1, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 2, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 3, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 4, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 5, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 6, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 7, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 8, очередь 1
Технология кирпич
Дата сдачи 3 кв. 2021
Секция 11, очередь 2
Технология кирпич
Дата сдачи 3 кв. 2023
Секция 20, очередь 2
Технология кирпич
Дата сдачи 3 кв. 2023
Секция 21, очередь 2
Технология кирпич
Дата сдачи 3 кв. 2023
Секция 22, очередь 2
Технология кирпич
Дата сдачи 3 кв. 2023
Секция 23, очередь 2
Технология кирпич
Дата сдачи 3 кв. 2023
Секция 27, очередь 2
Технология кирпич
Дата сдачи 3 кв. 2023
Секция 28, очередь 2
Технология кирпич
Дата сдачи 3 кв. 2023
Секция 26, очередь 4
Технология кирпич
Дата сдачи 4 кв. 2023
Секция 9, очередь 2
Технология кирпич
Дата сдачи 2 кв. 2024
Секция 37, очередь 3
Технология кирпич
Дата сдачи 2 кв. 2024
Условия покупки
16 апреля 2024 проверено информацию по условиях покупкиРассрочка 0% до 1 года, первый взнос от 60 $
Уточняйте детали в отделе продаж
Застройщик
Сообщество застройщиков
Отдел продаж работает
Пн-Пт · 9:00-18:00
Работает с DIM.RIA больше 5 лет |
У застройщика 11 ЖК |
Акции от застройщиков вашего города
Акция
23 910 грн за м²
ЖК Опришівська Слобода
Ивано-Франковск, ул. Отца Блавацкого
Покупай квартиру на любом этаже со скидкой до -10%
До конца акции 17 дней
Пасхальная акция!
32 800 грн за м²
ЖК U One
Ивано-Франковск, ул. Хмельницкого Богдана
Скидка до 7% на все квартиры
До конца акции 17 дней
Пасхальная акция!
35 300 грн за м²
ЖК IQ House
Ивано-Франковск, ул. Карпатская
Скидка до 7% на все квартиры
До конца акции 17 дней
Пасхальная акция!
32 700 грн за м²
ЖК Manhattan Up
Ивано-Франковск, ул. Левицкого Романа(Соцсоревнования)
Скидка до 7% на все квартиры
До конца акции 17 дней
Вам также могут быть интересны
Похожие по цене (27)В Ивано-Франковске (70)
Обирай солов'їну на DIM.RIA
Шукай майбутнє житло в Україні – українською
