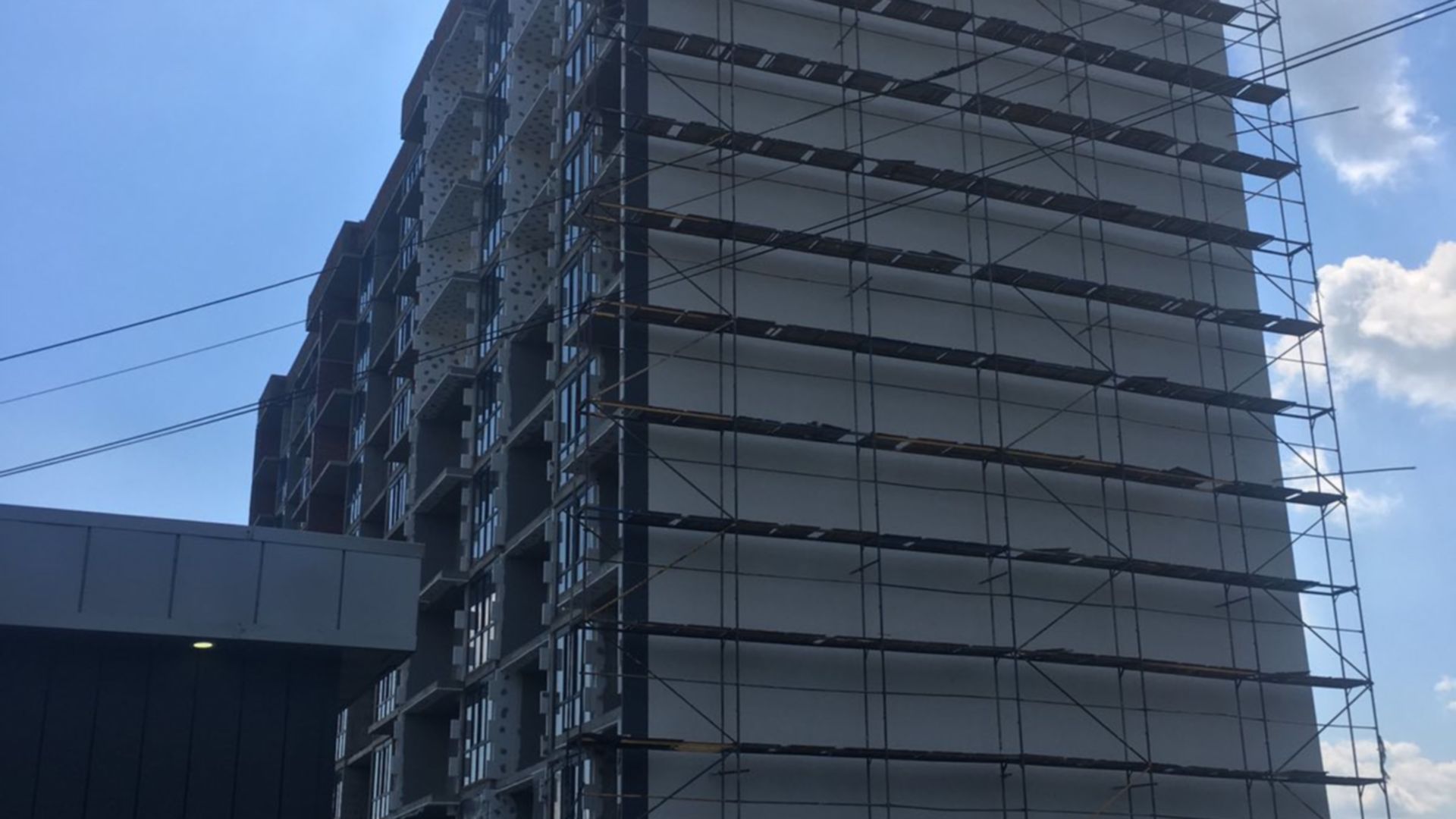

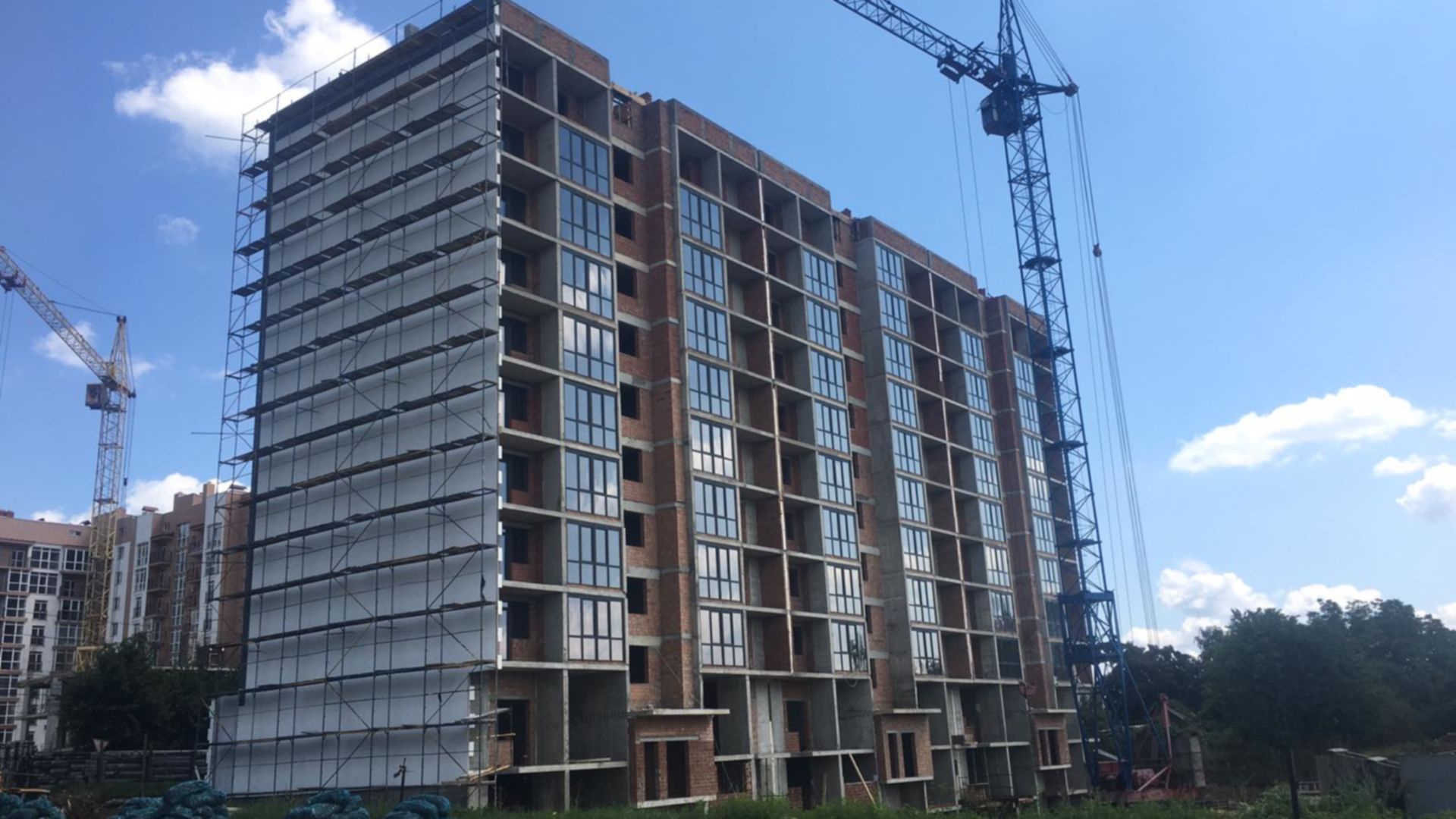

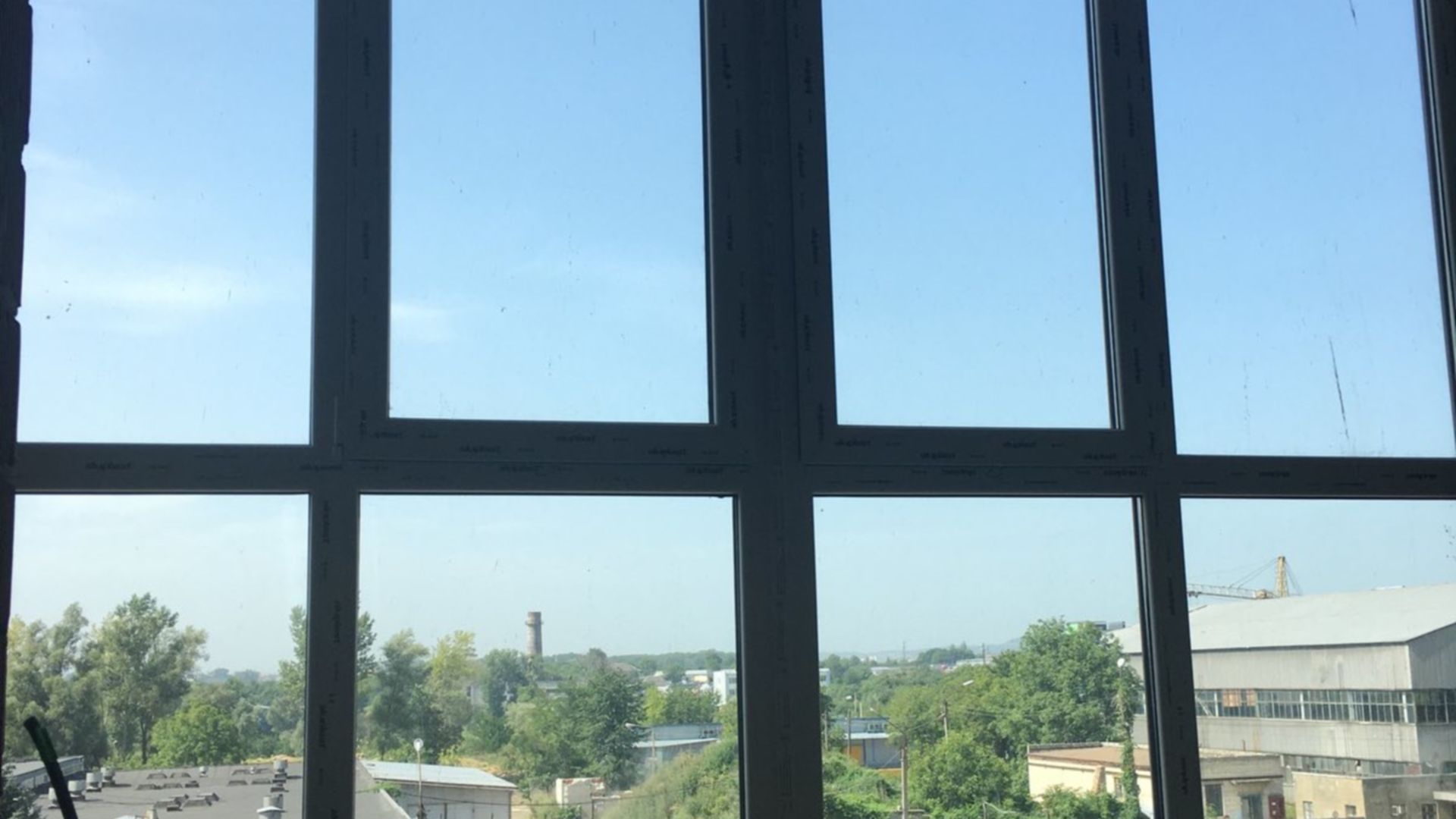

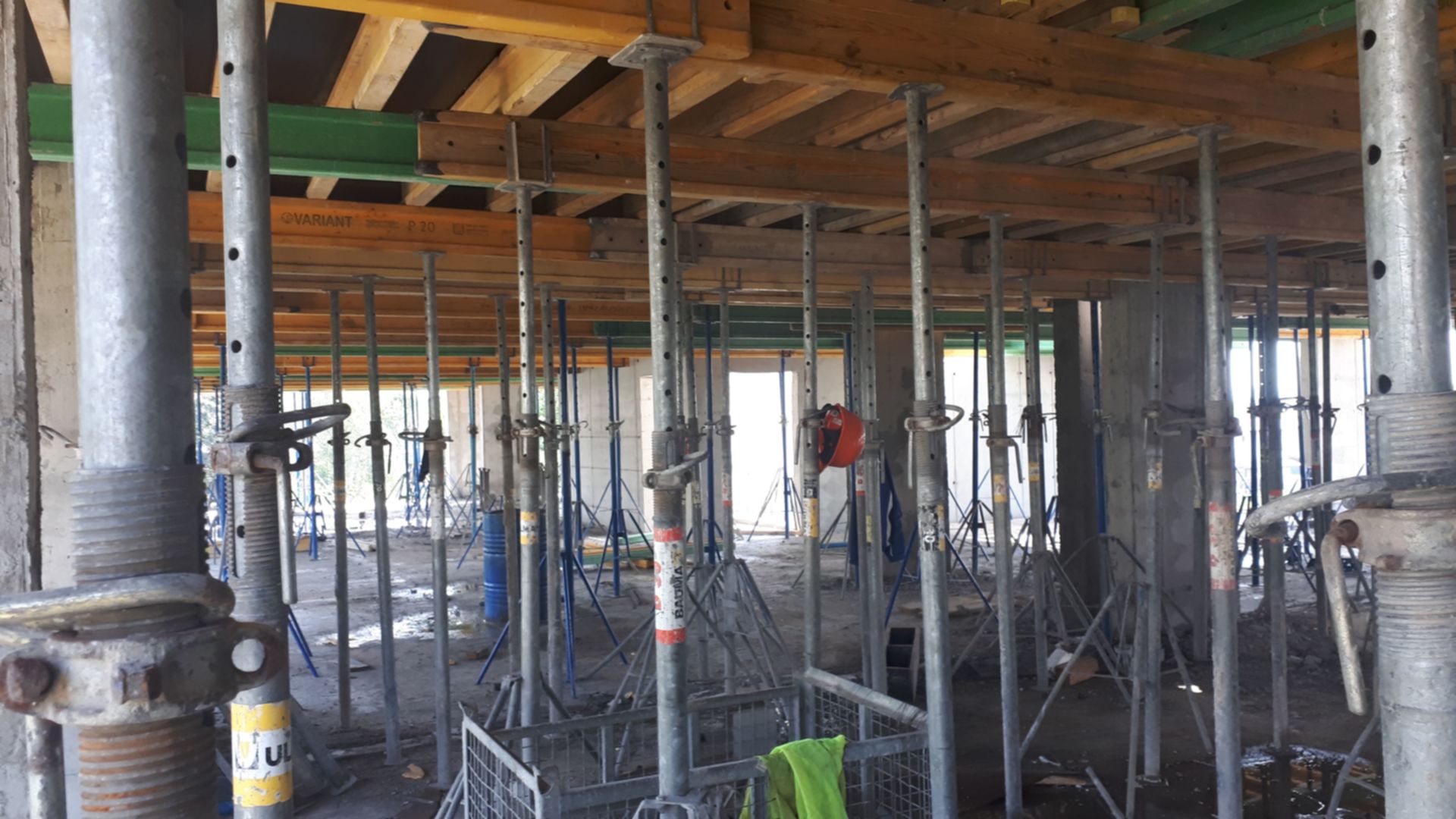

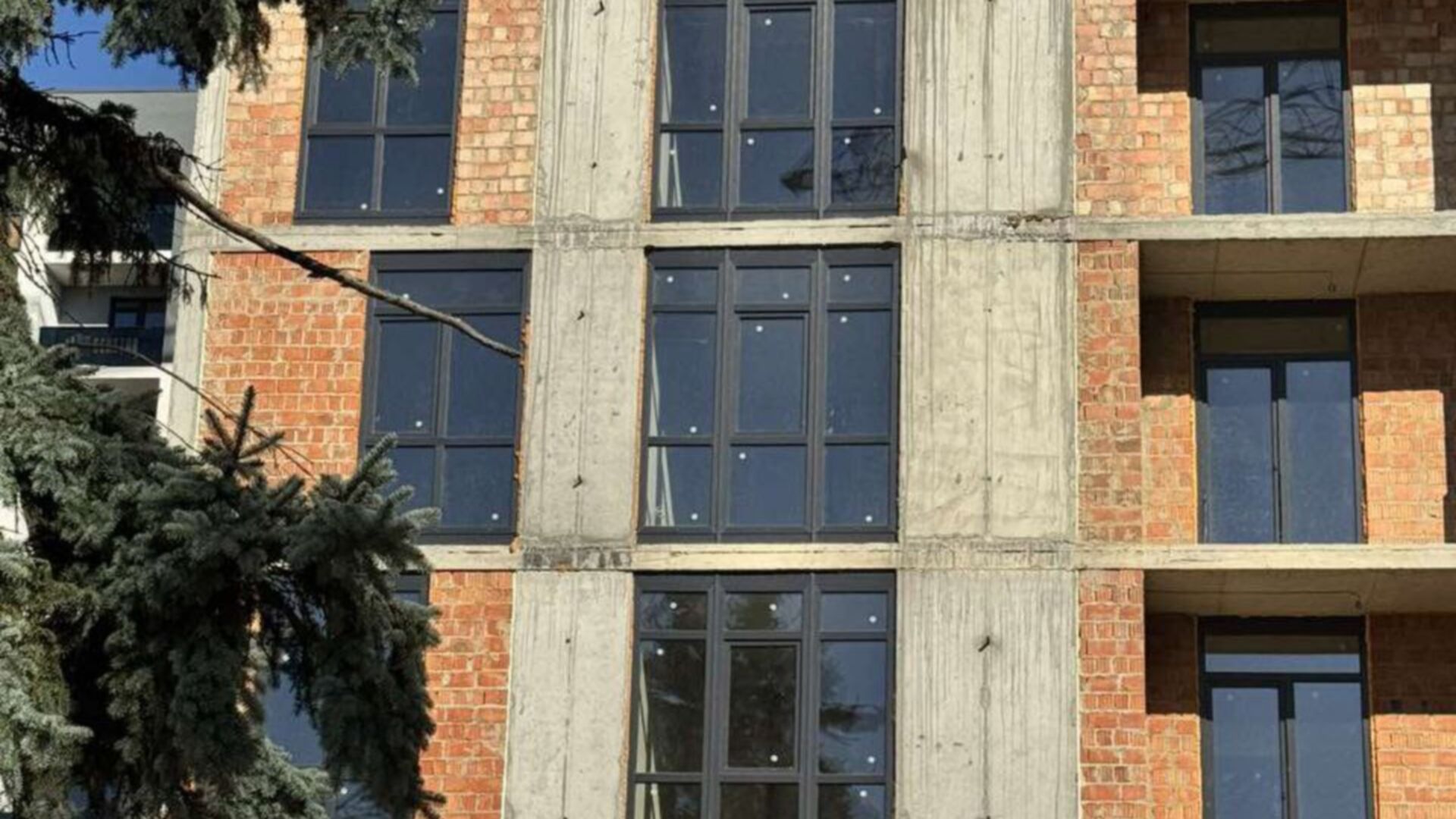

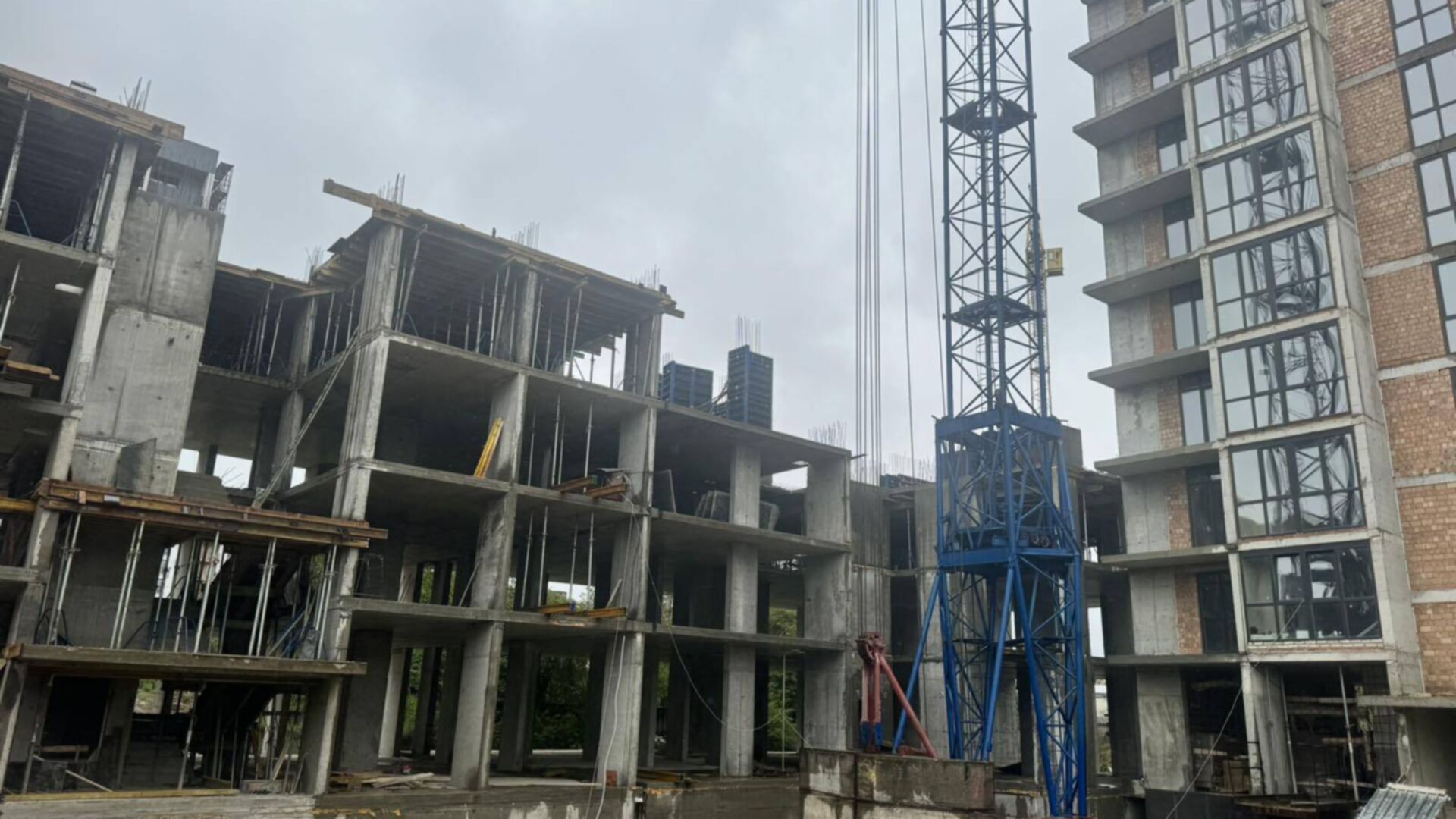

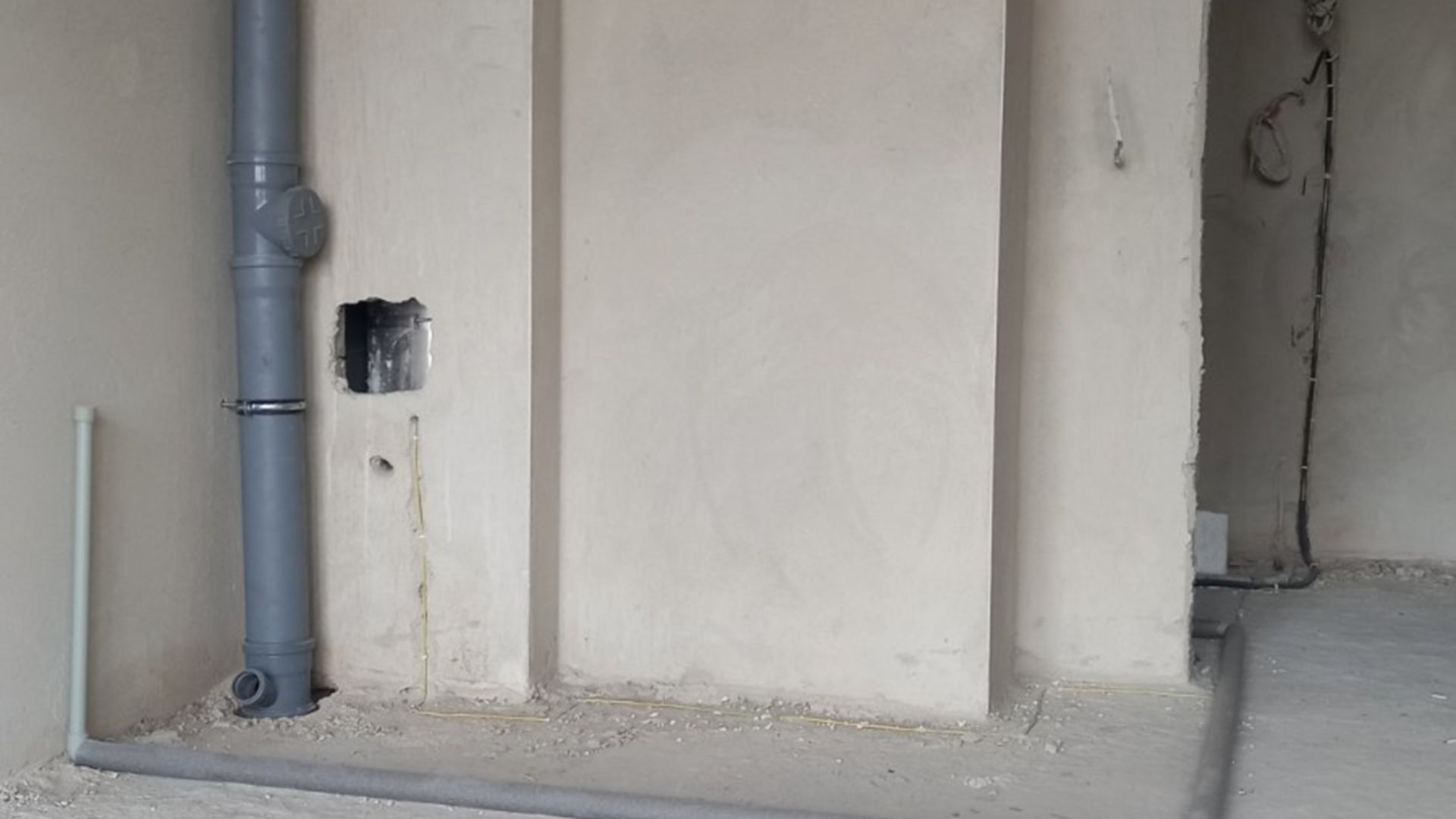

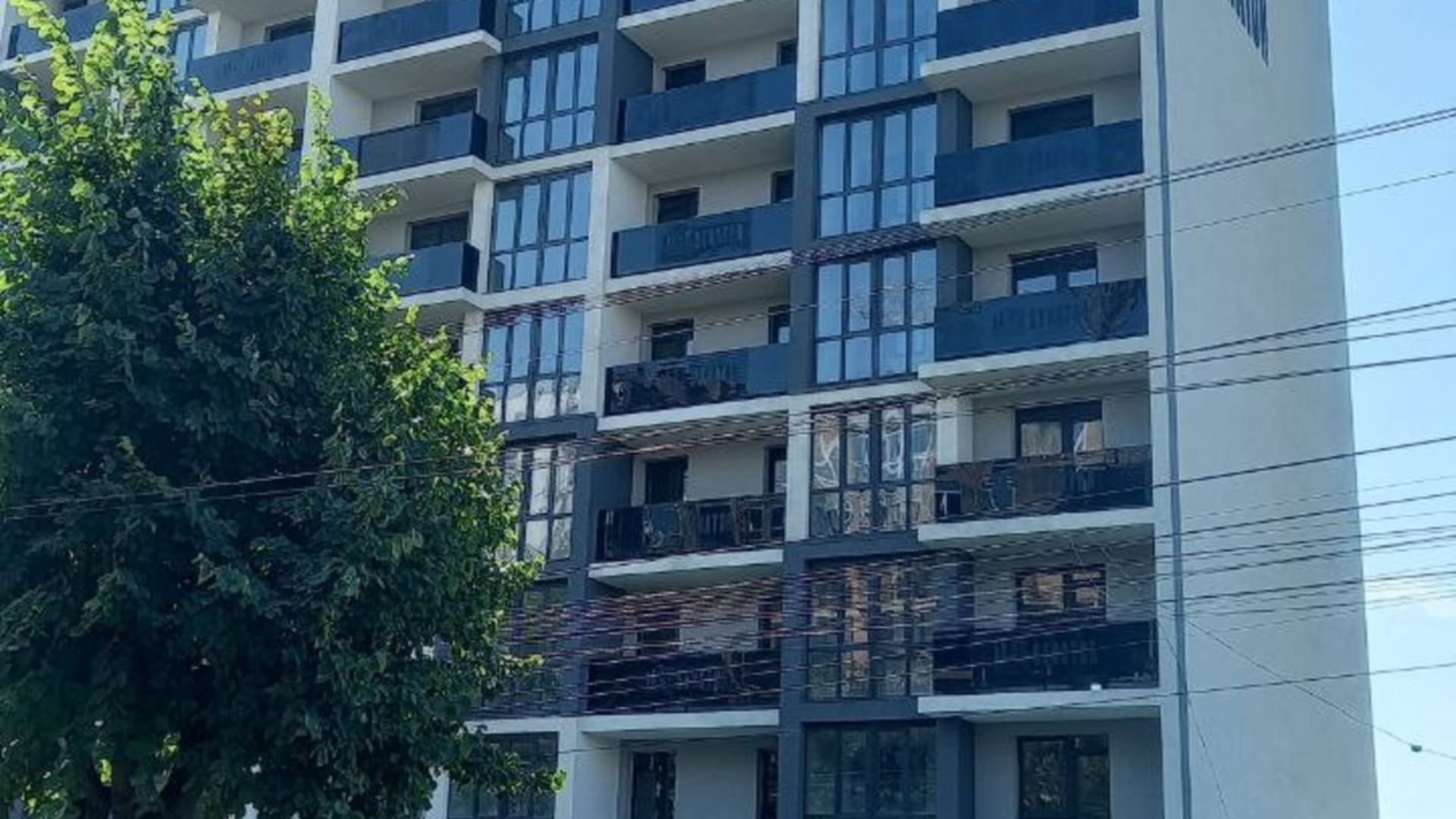

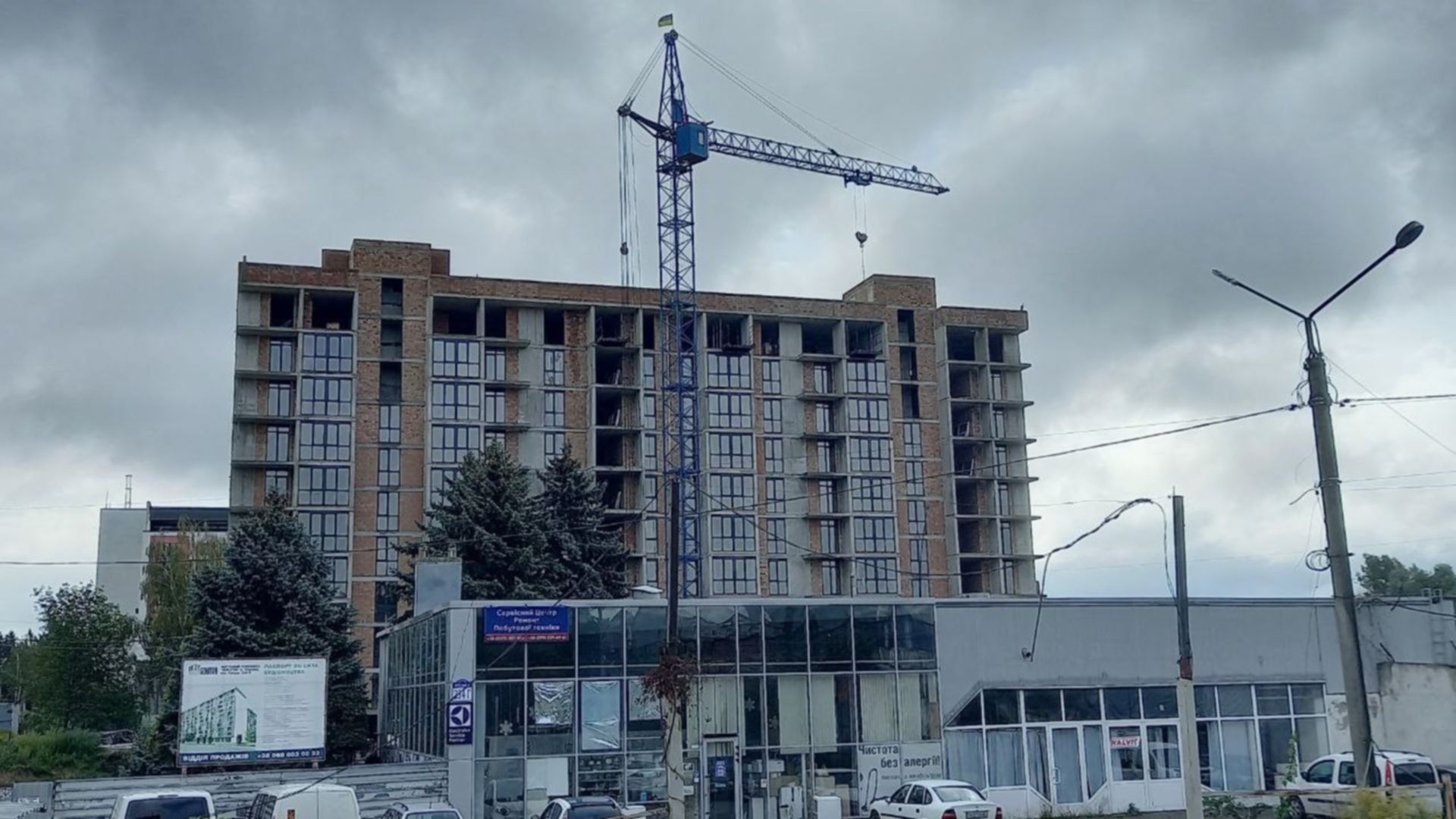

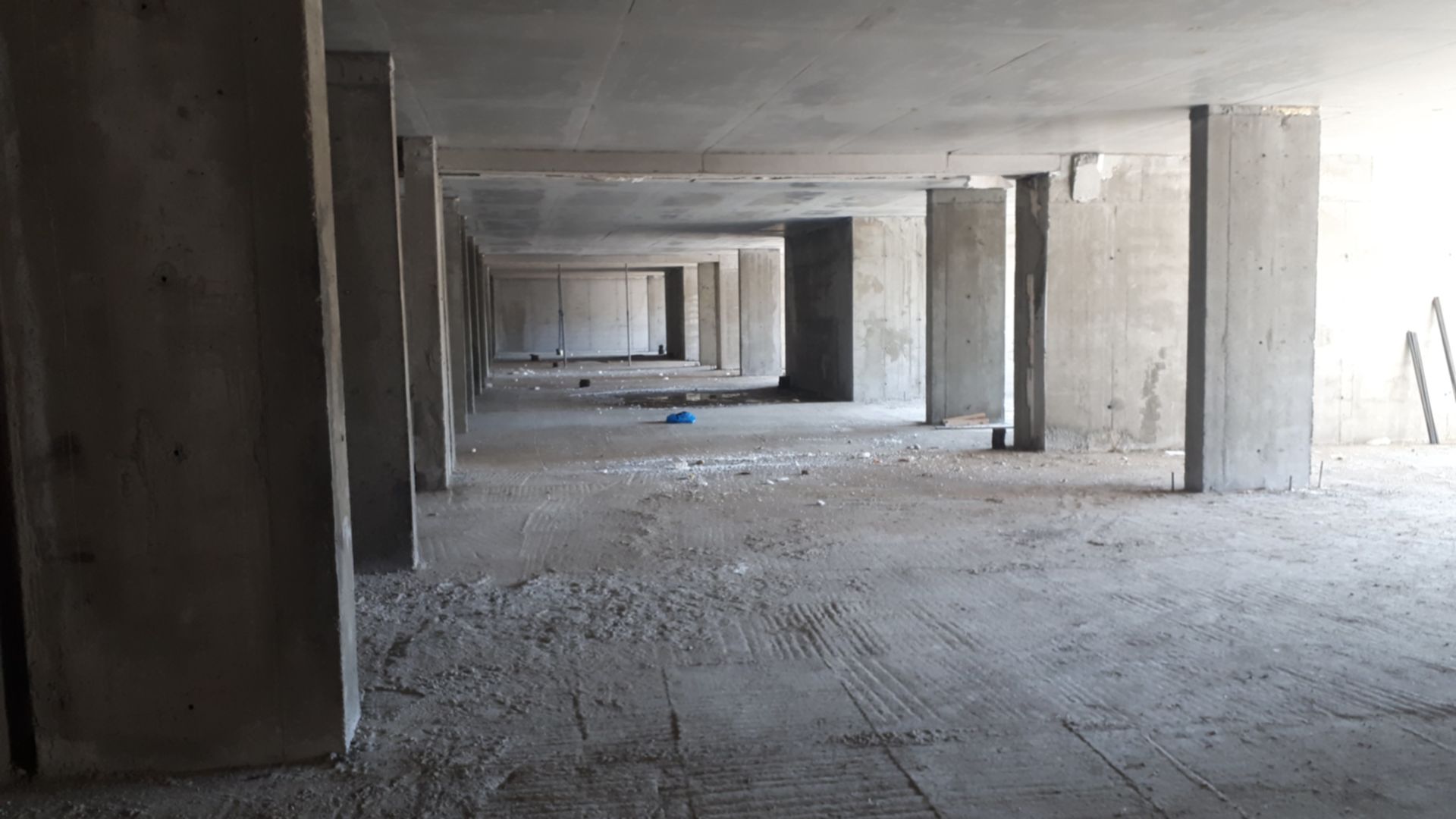

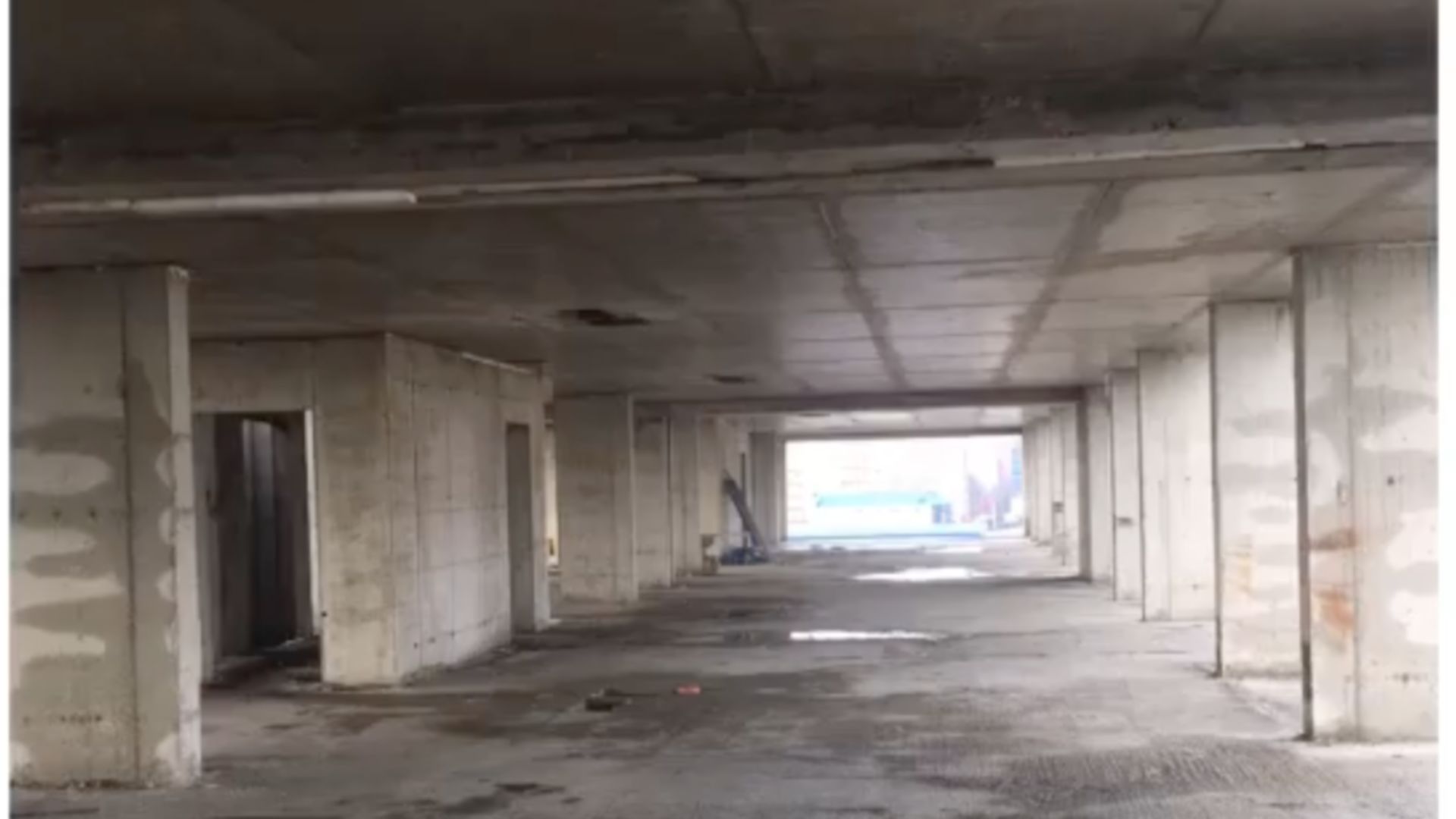

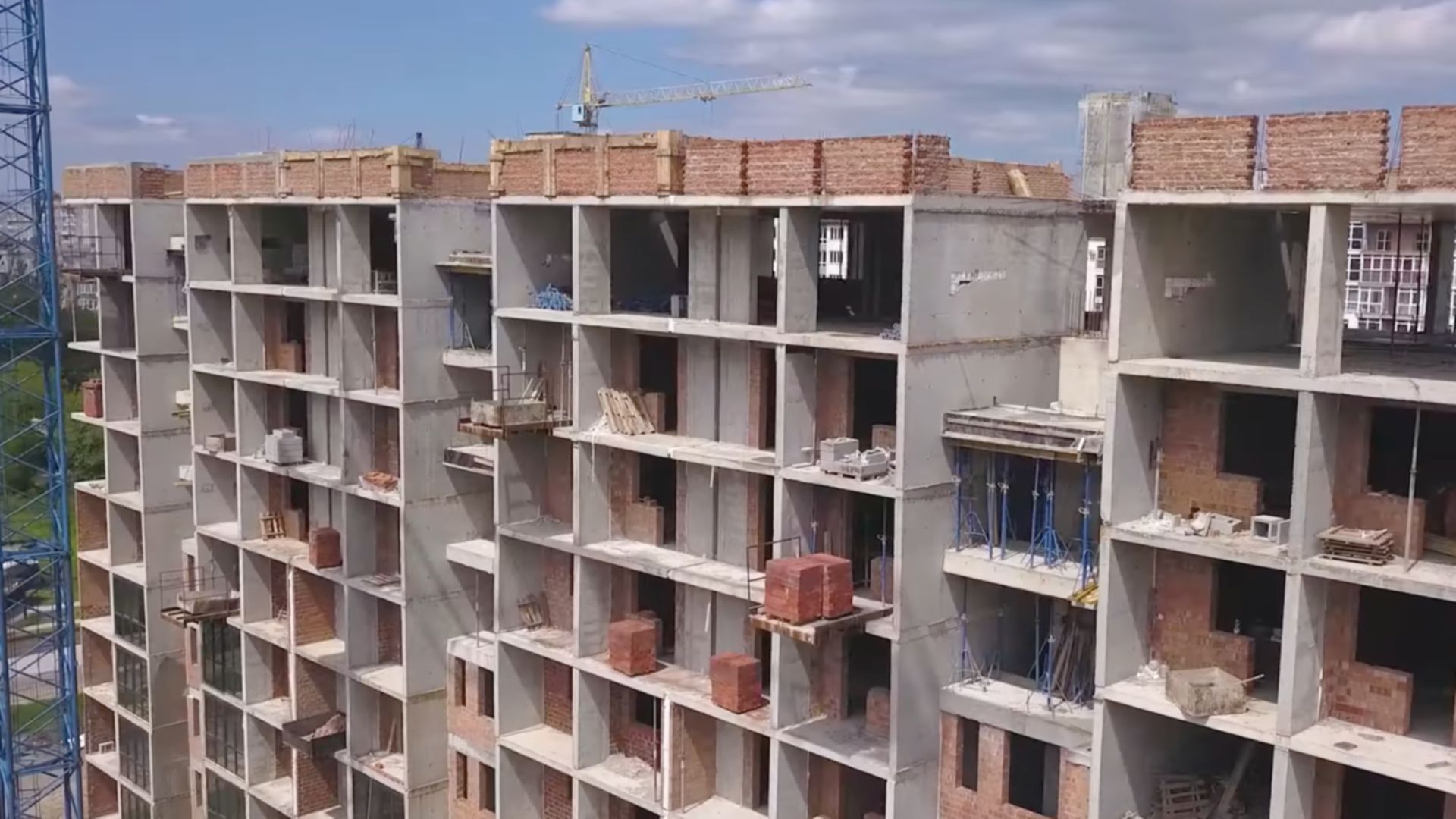

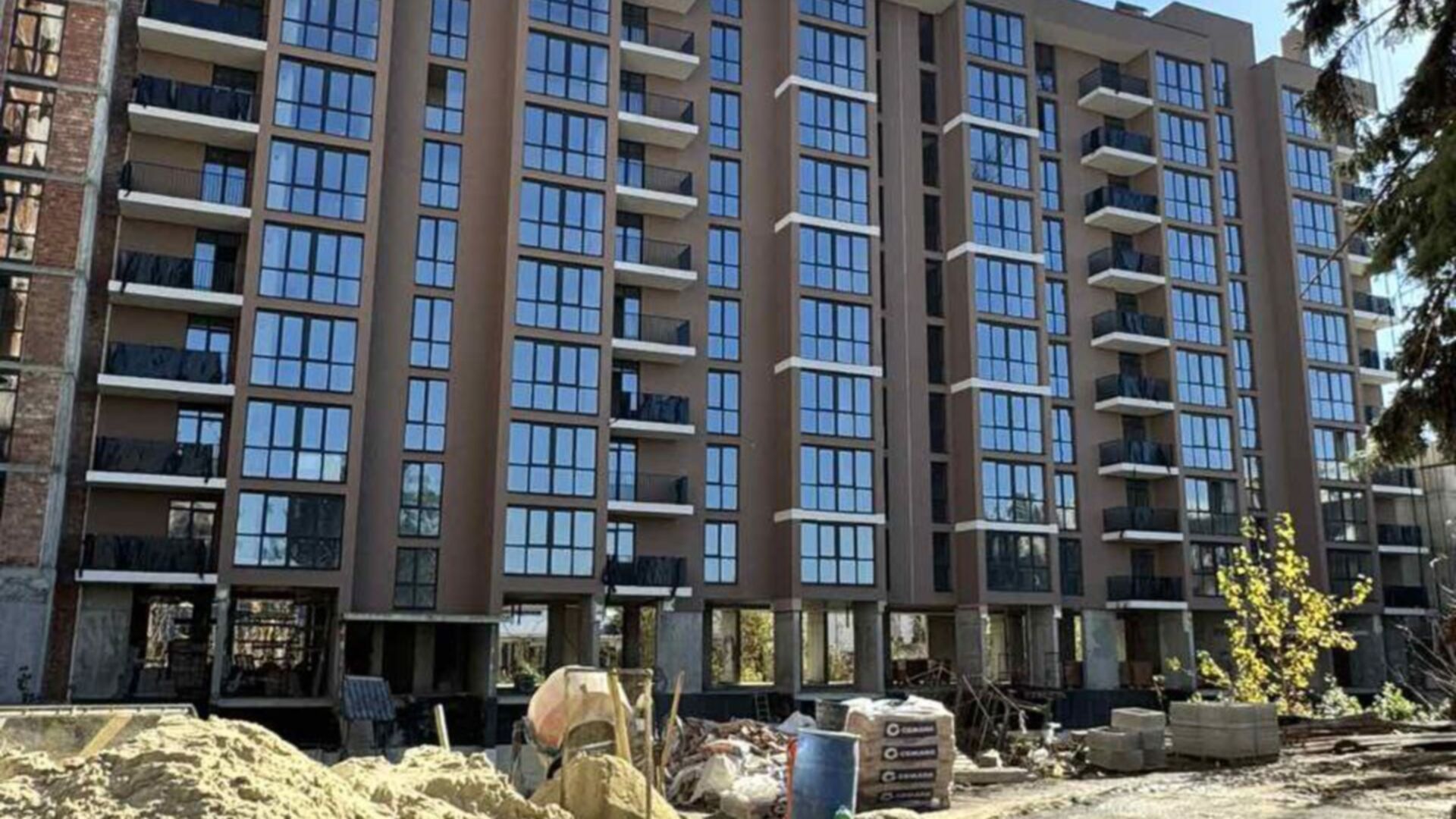

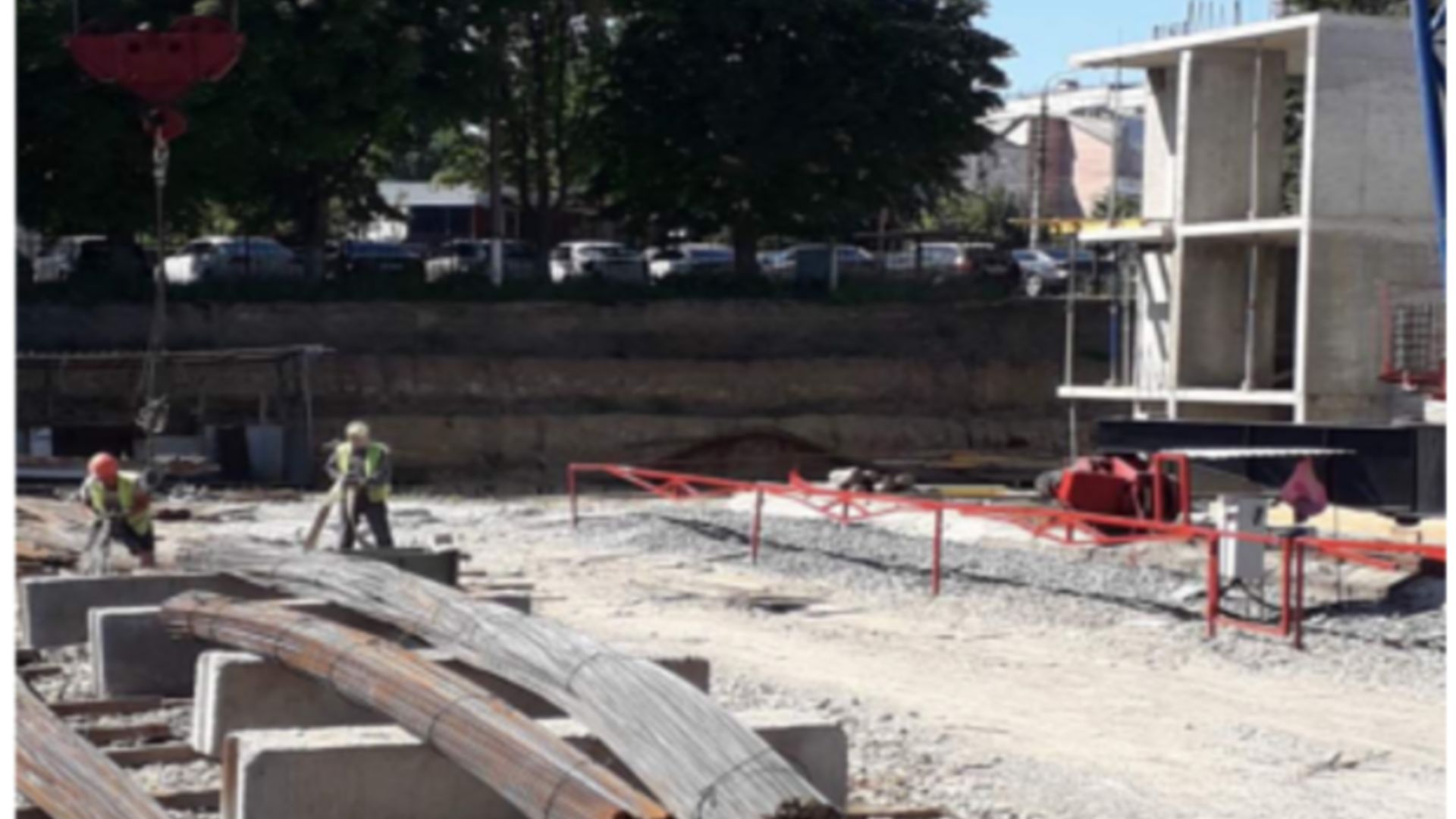

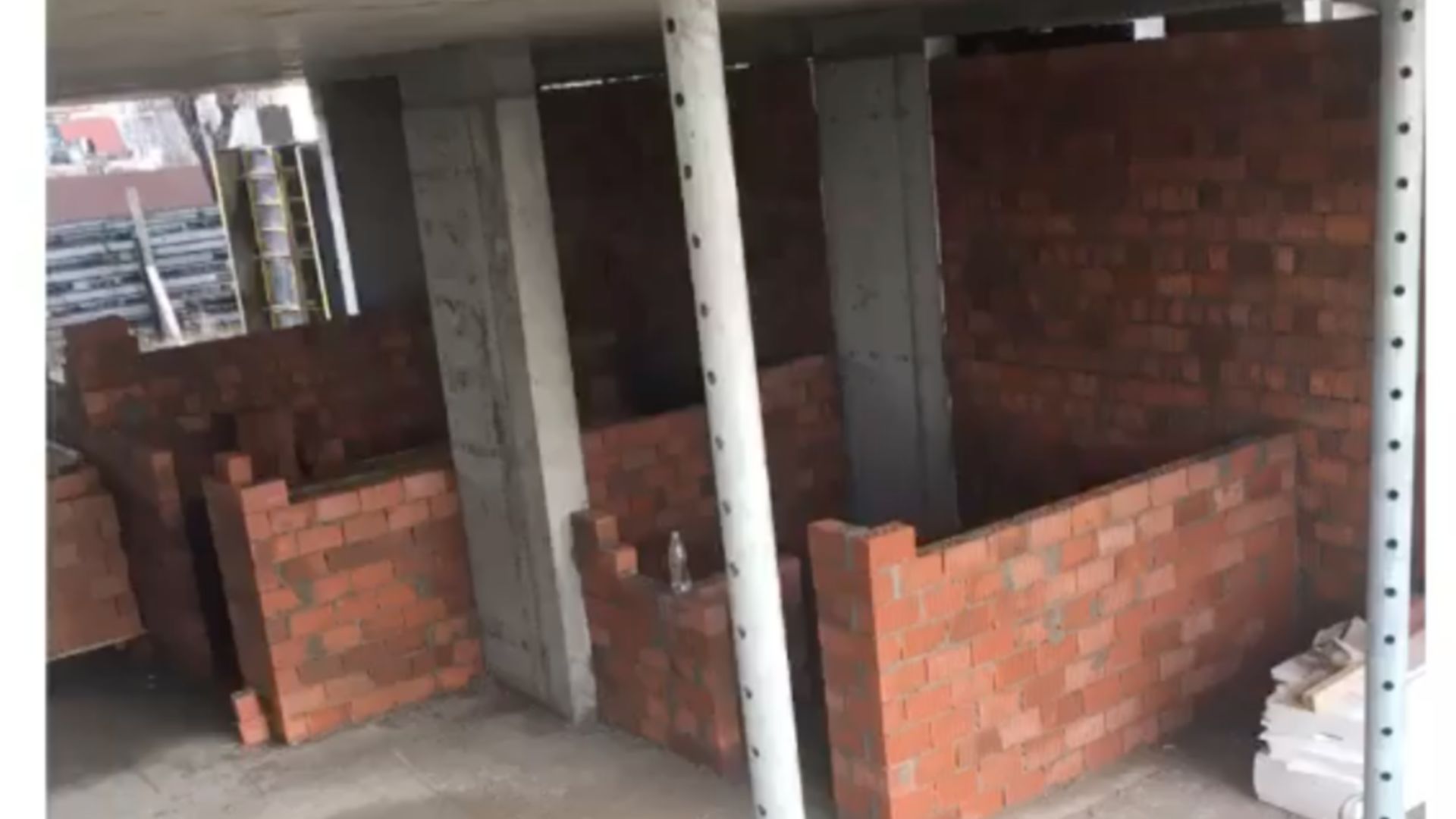

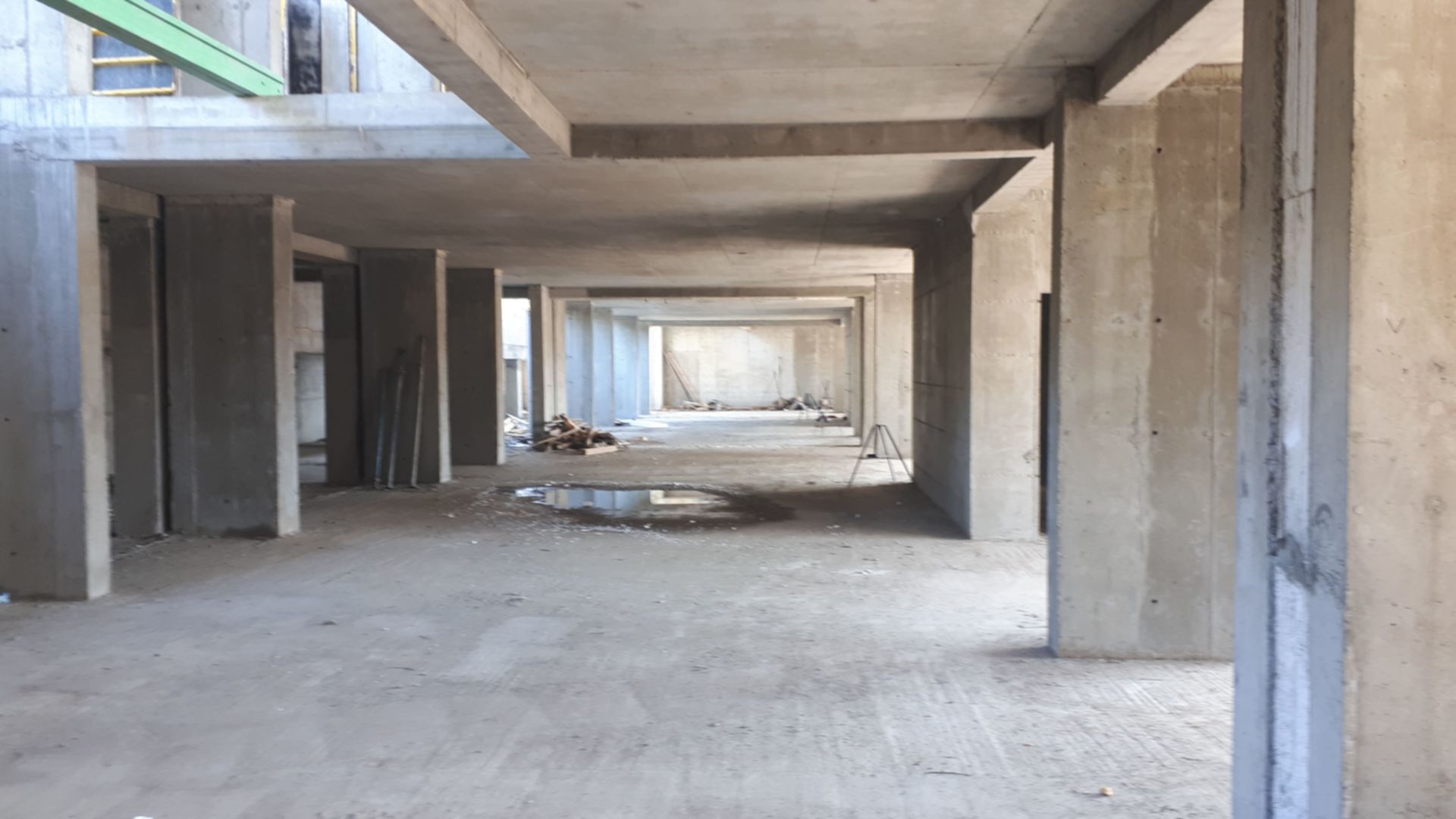

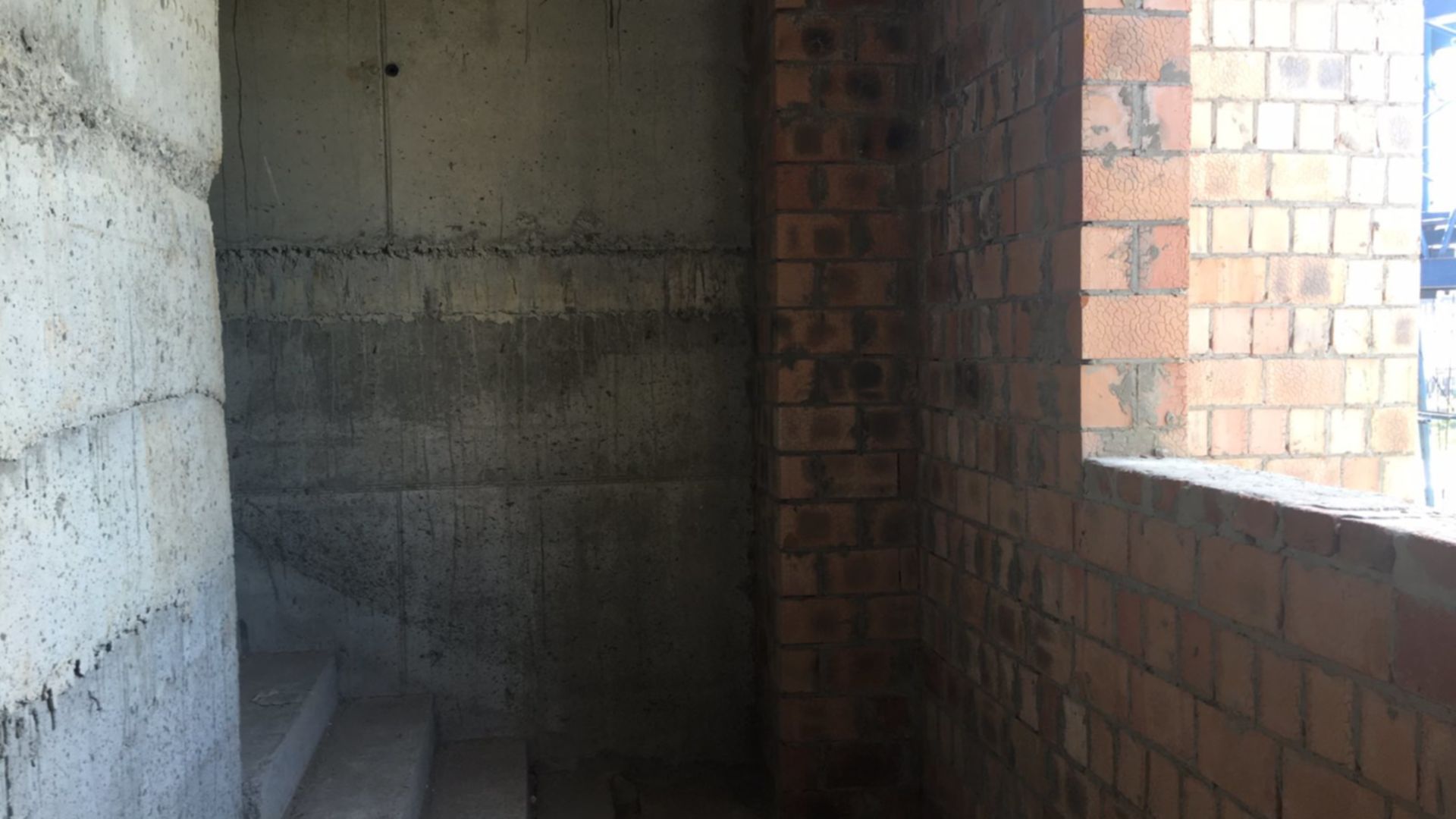

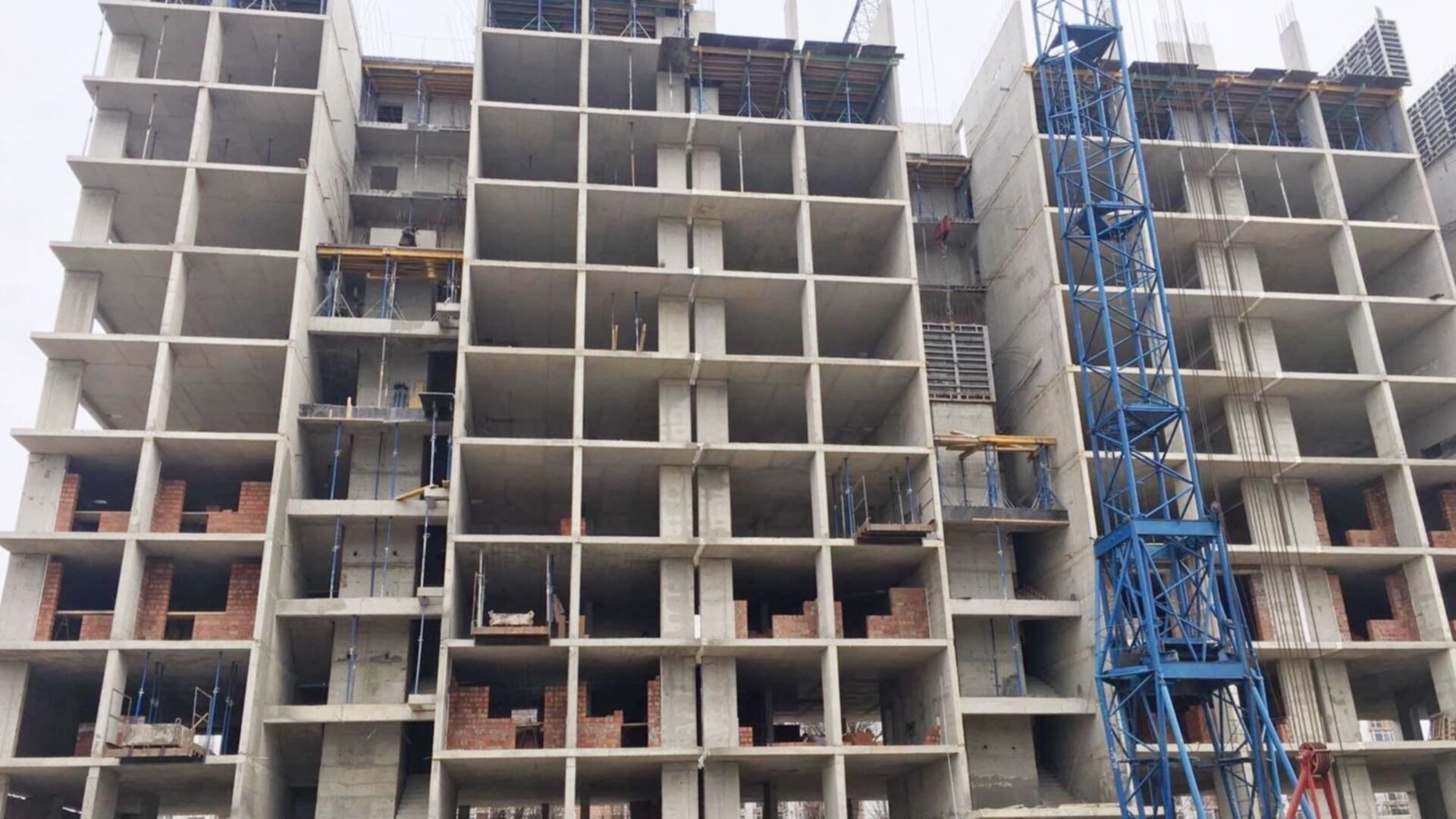

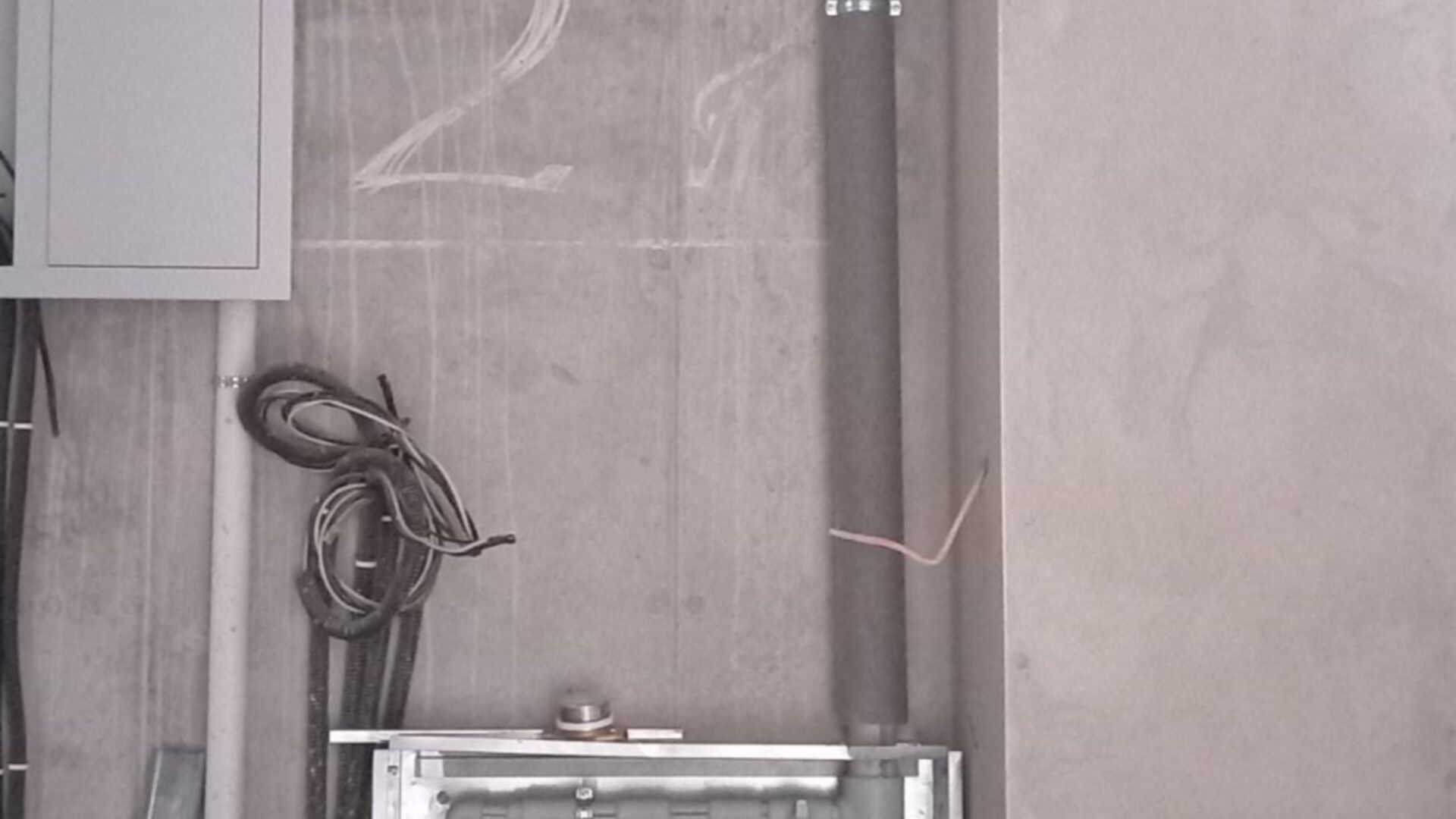

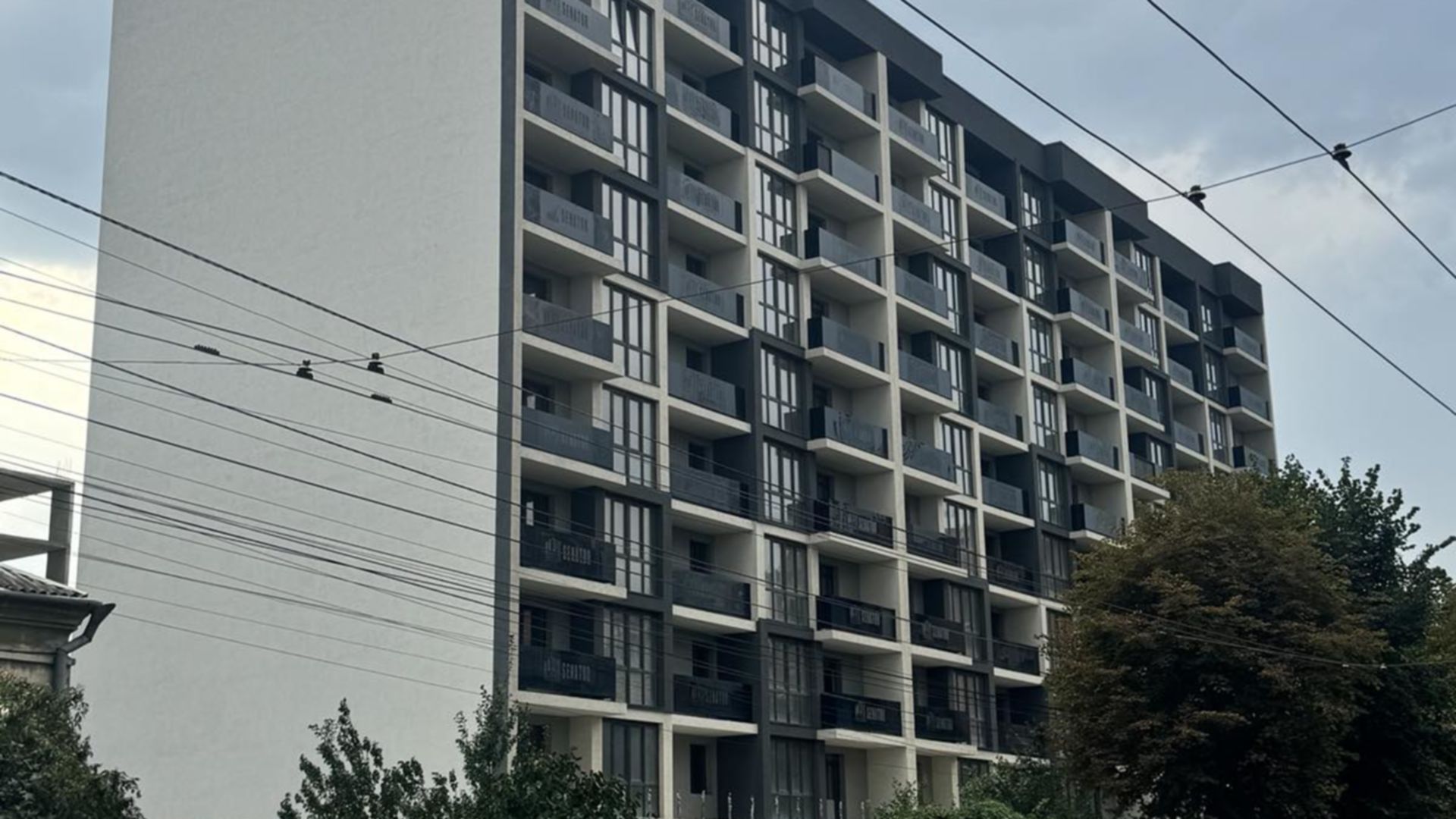

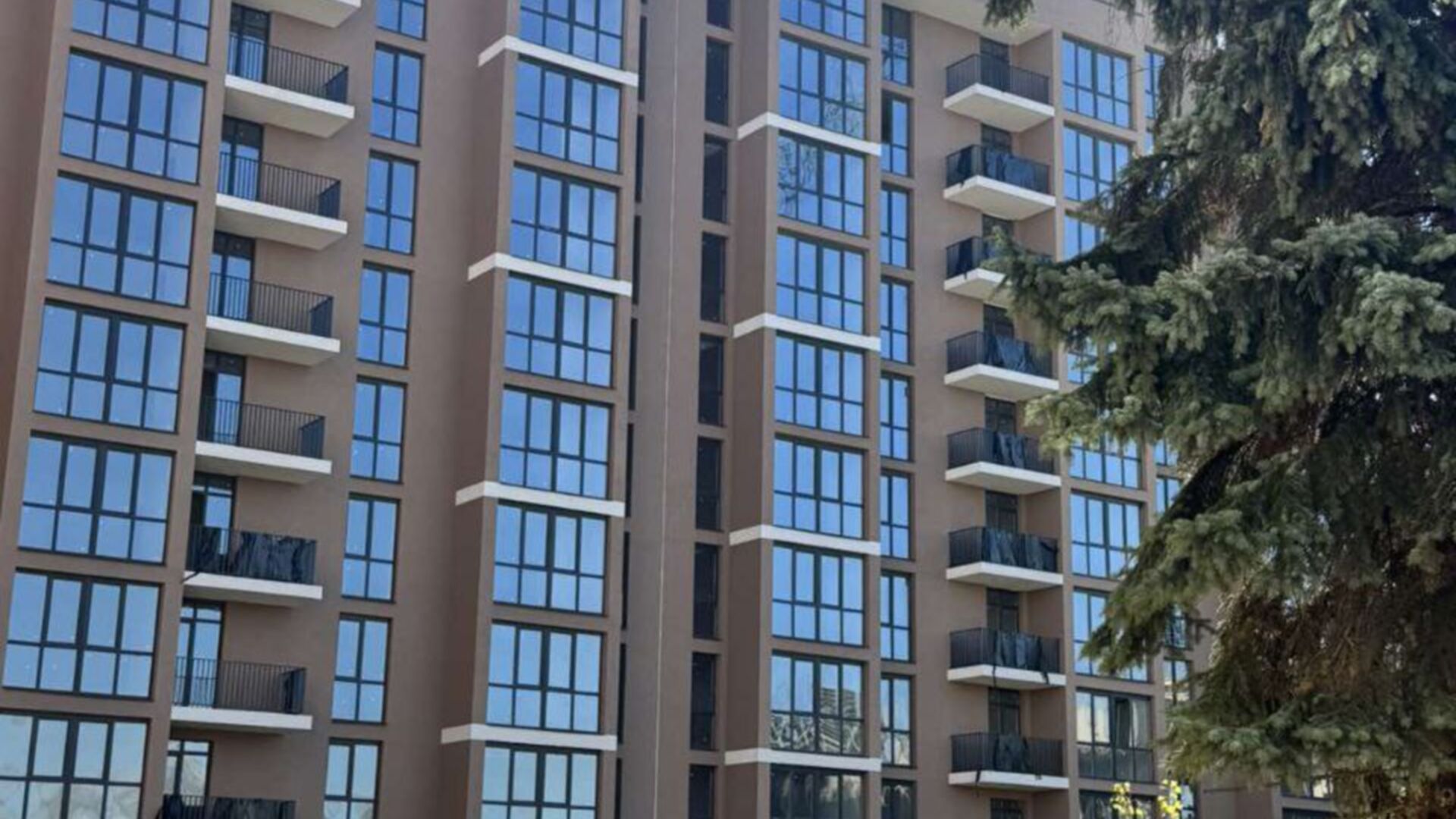

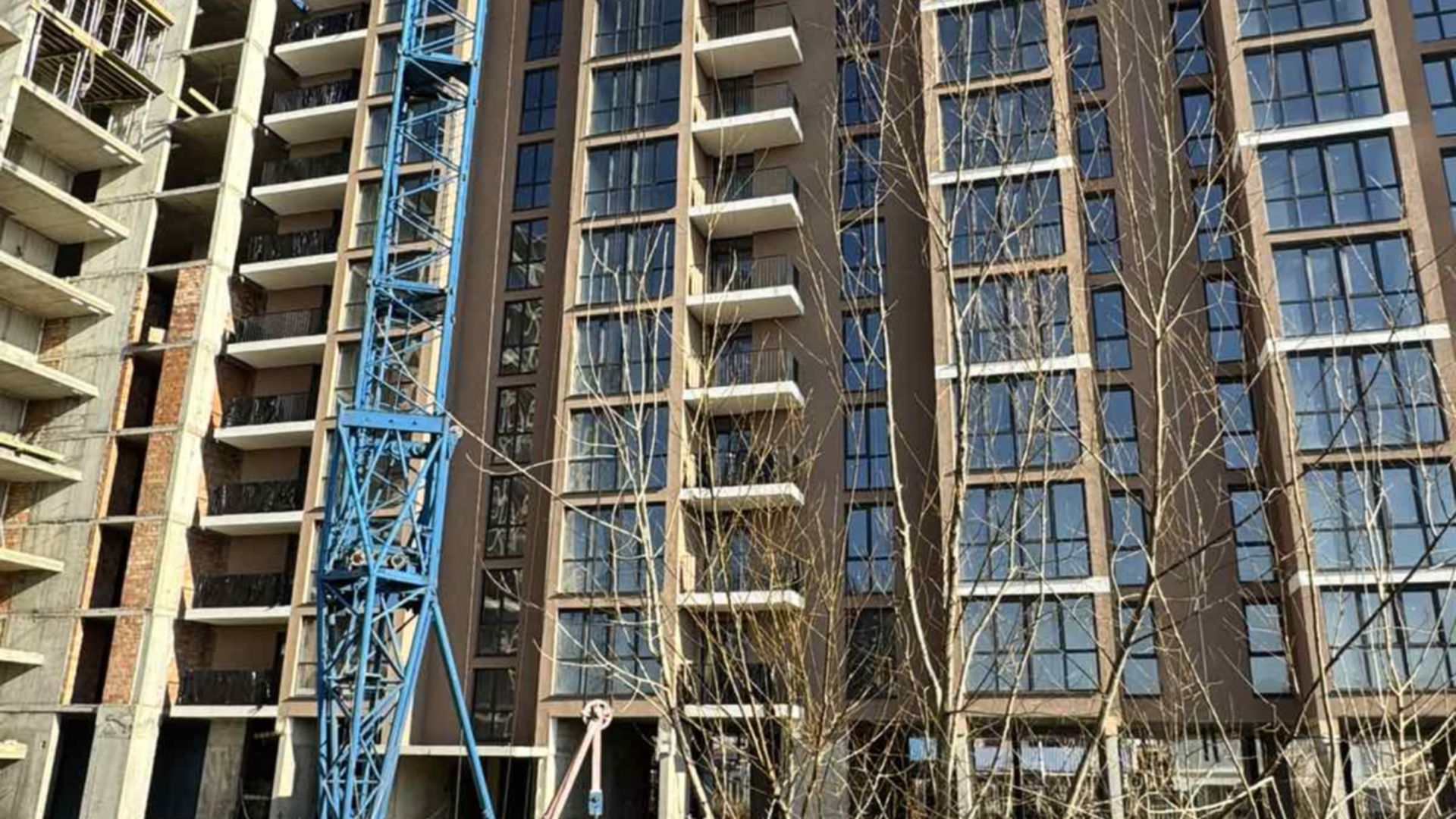

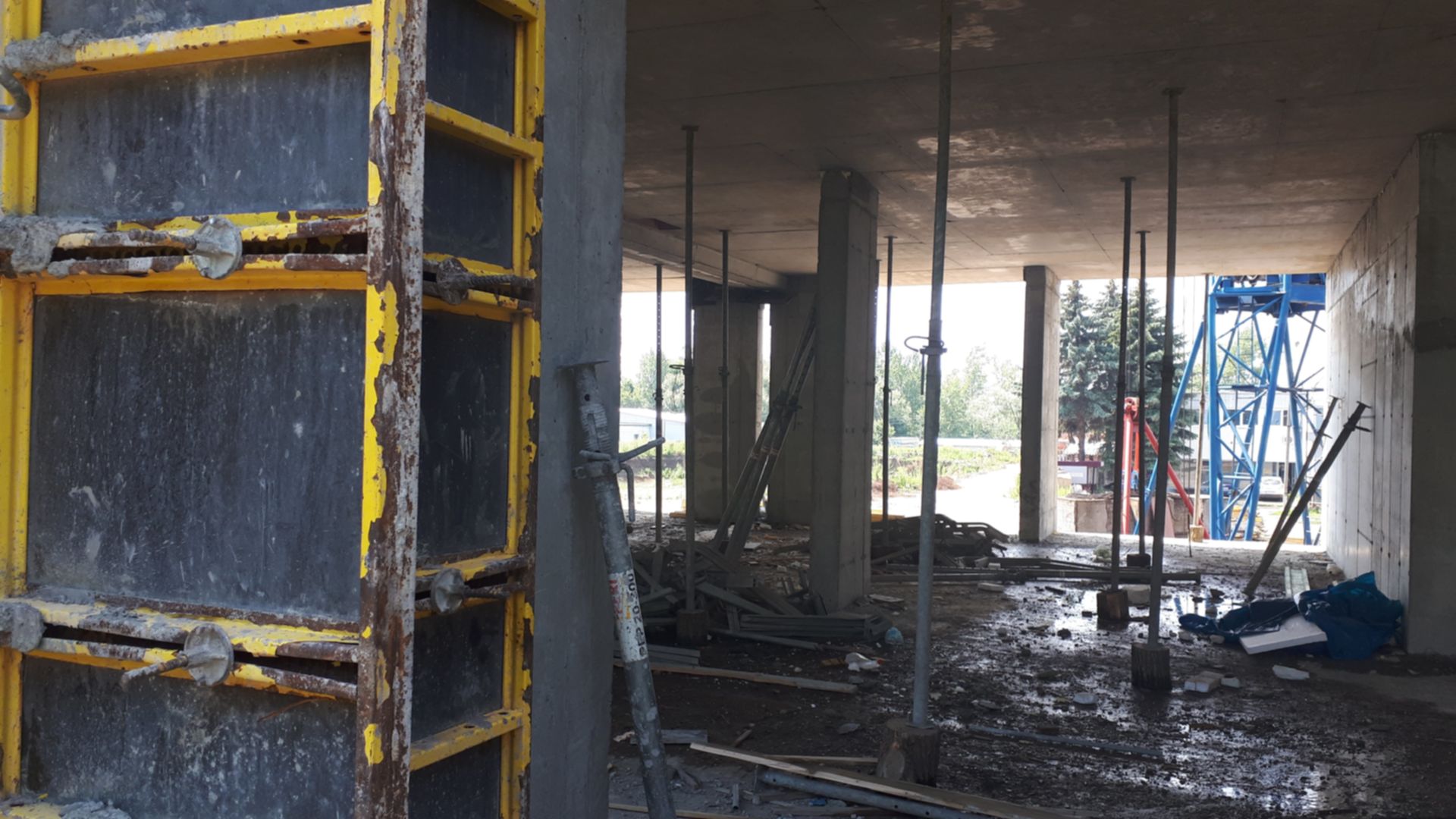

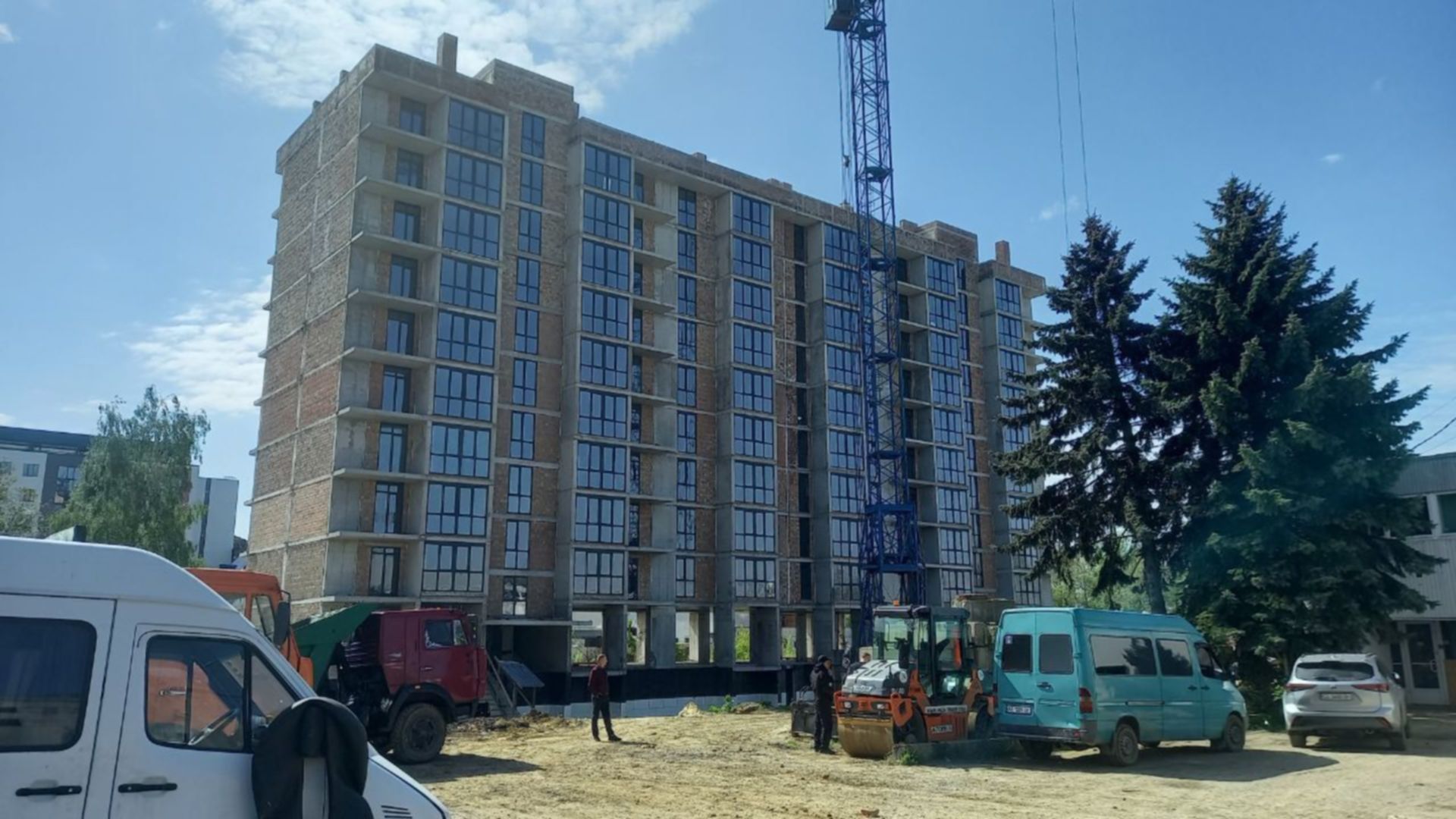

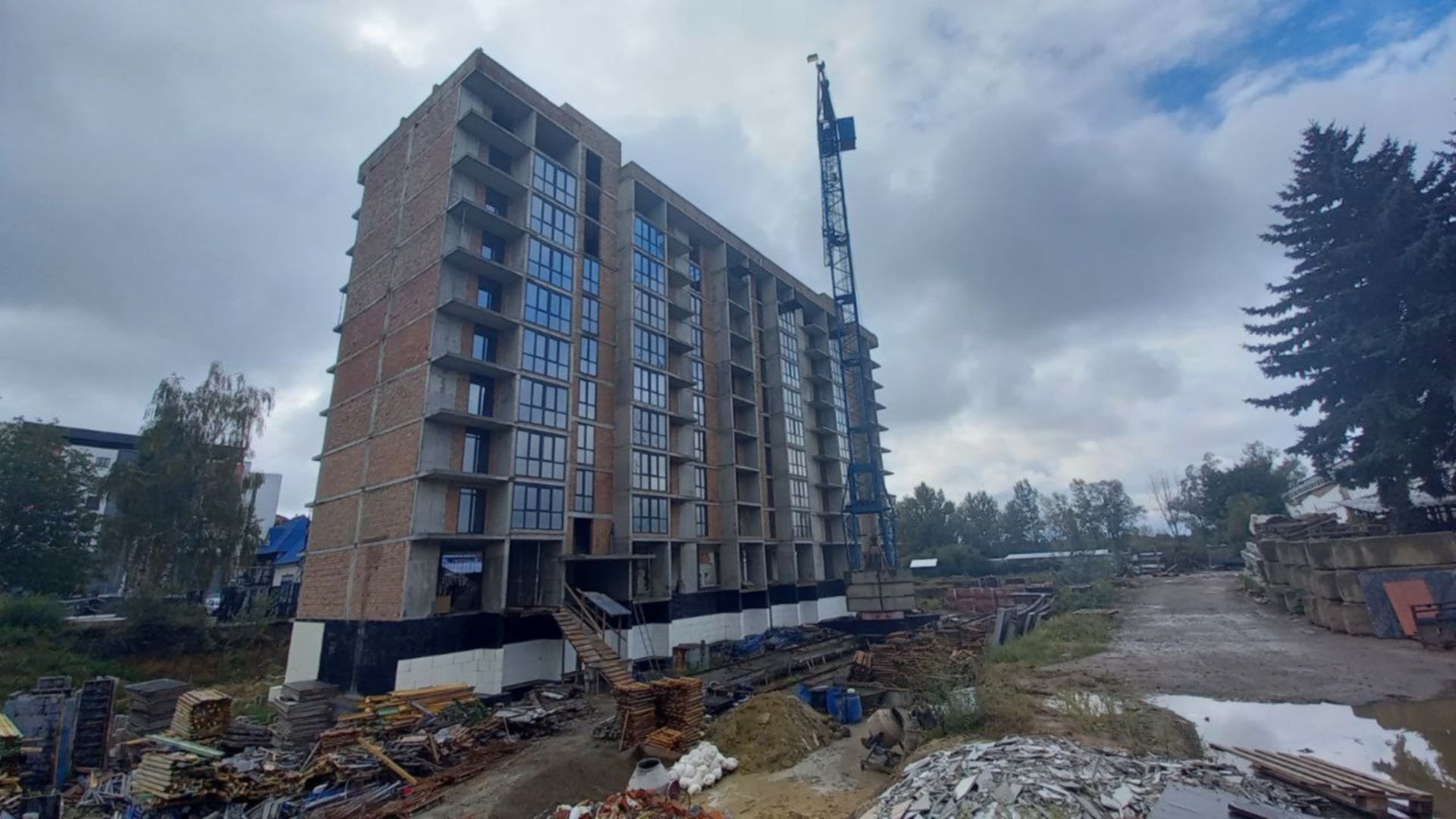

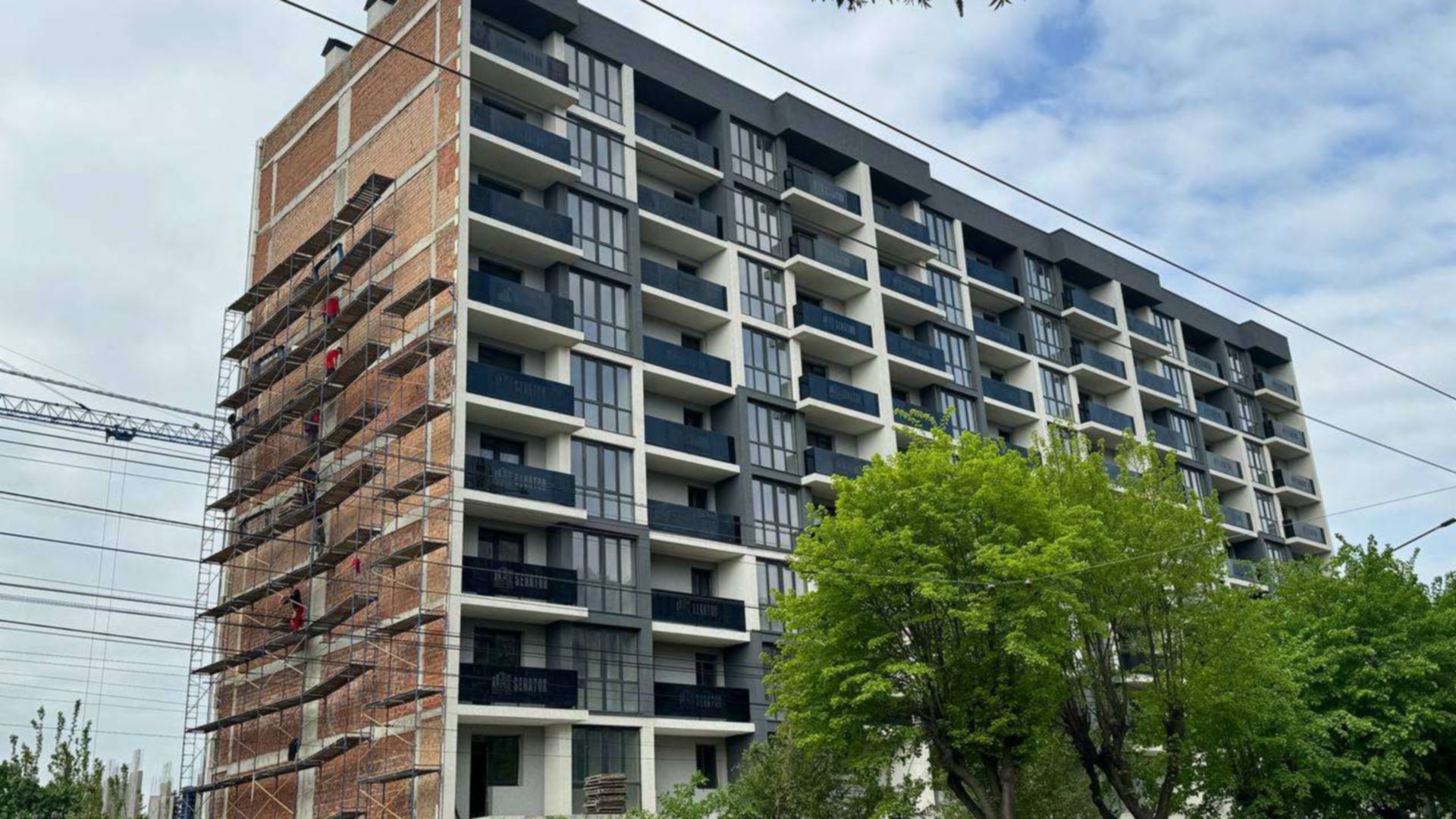

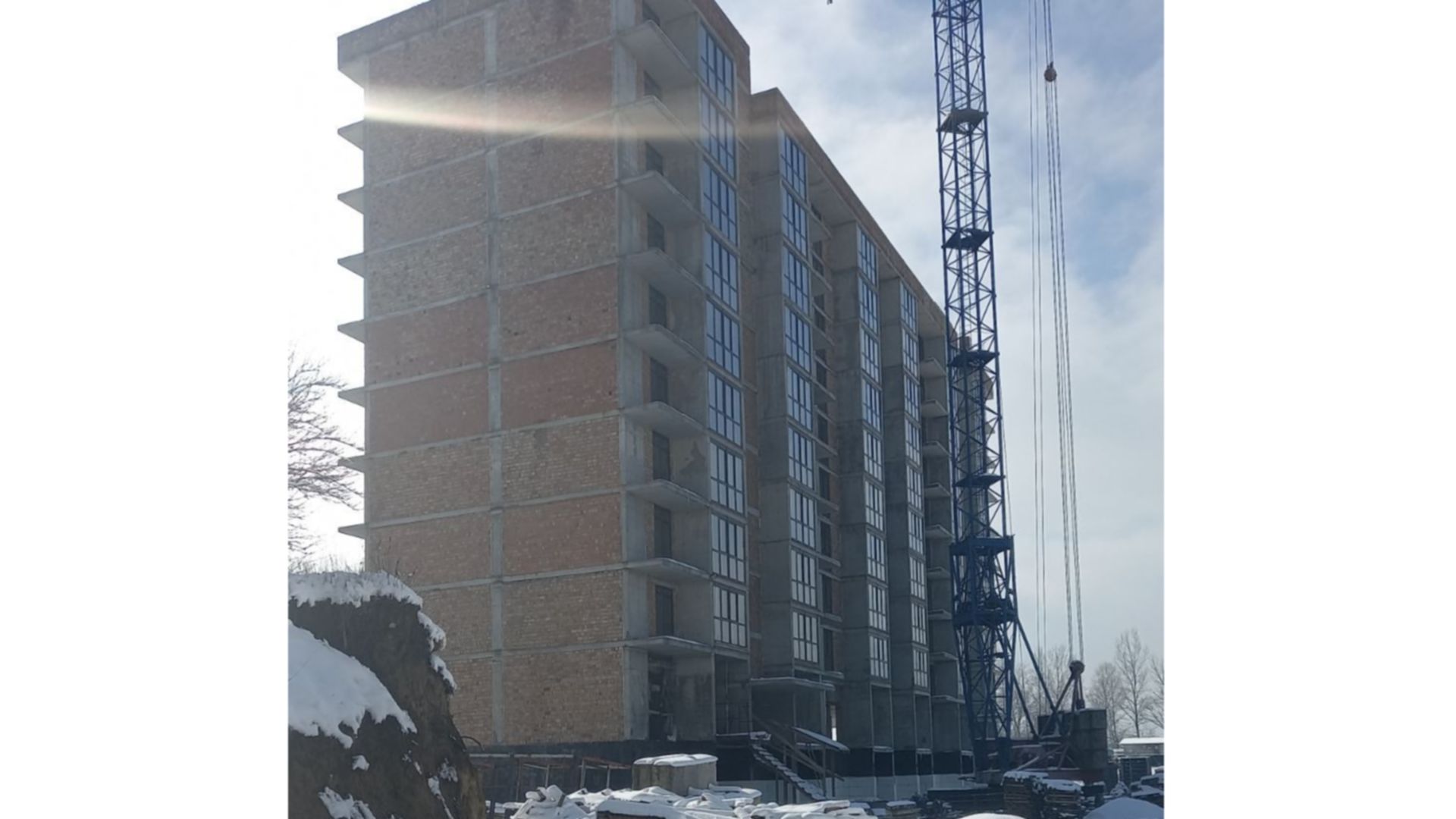

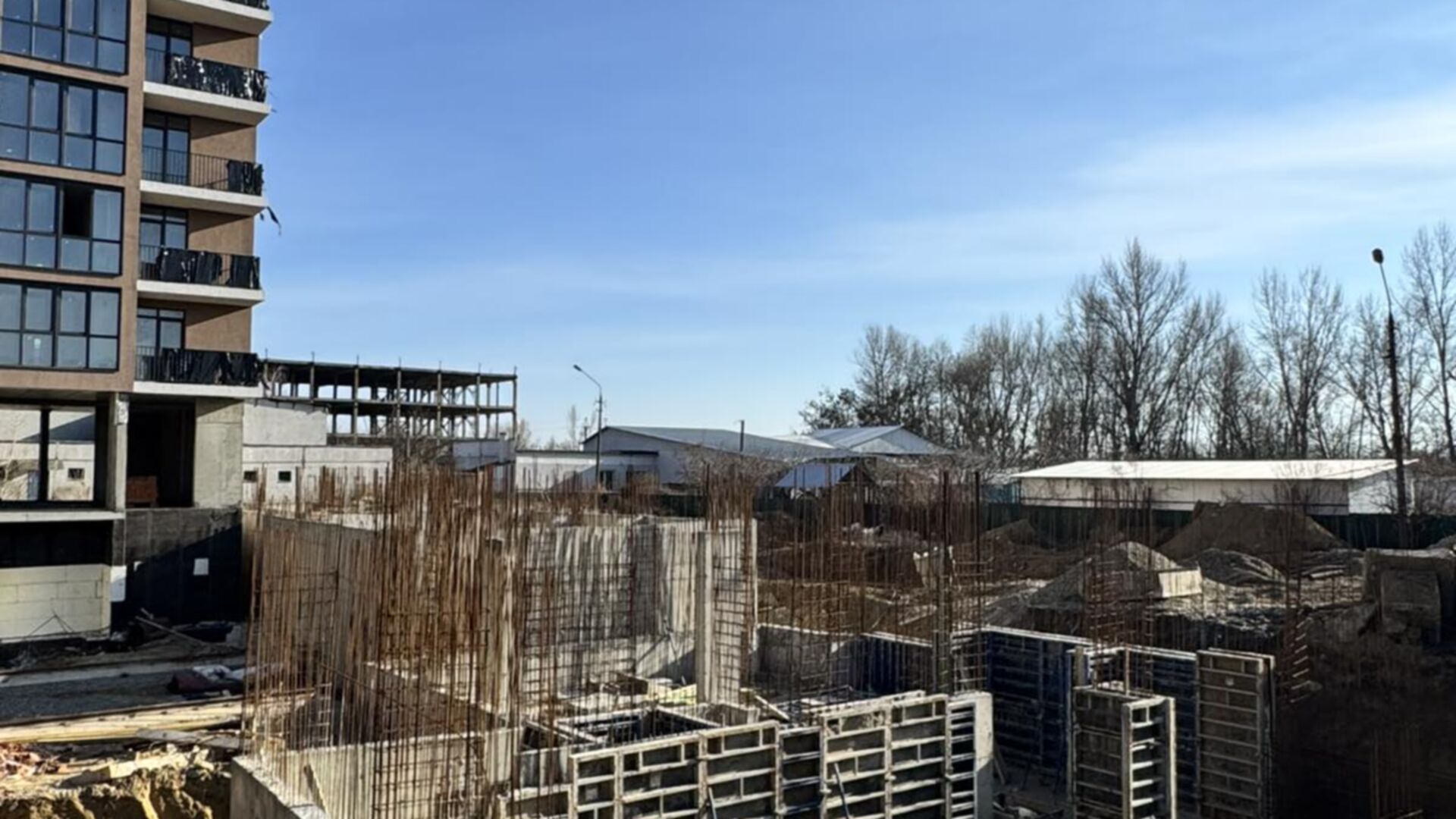

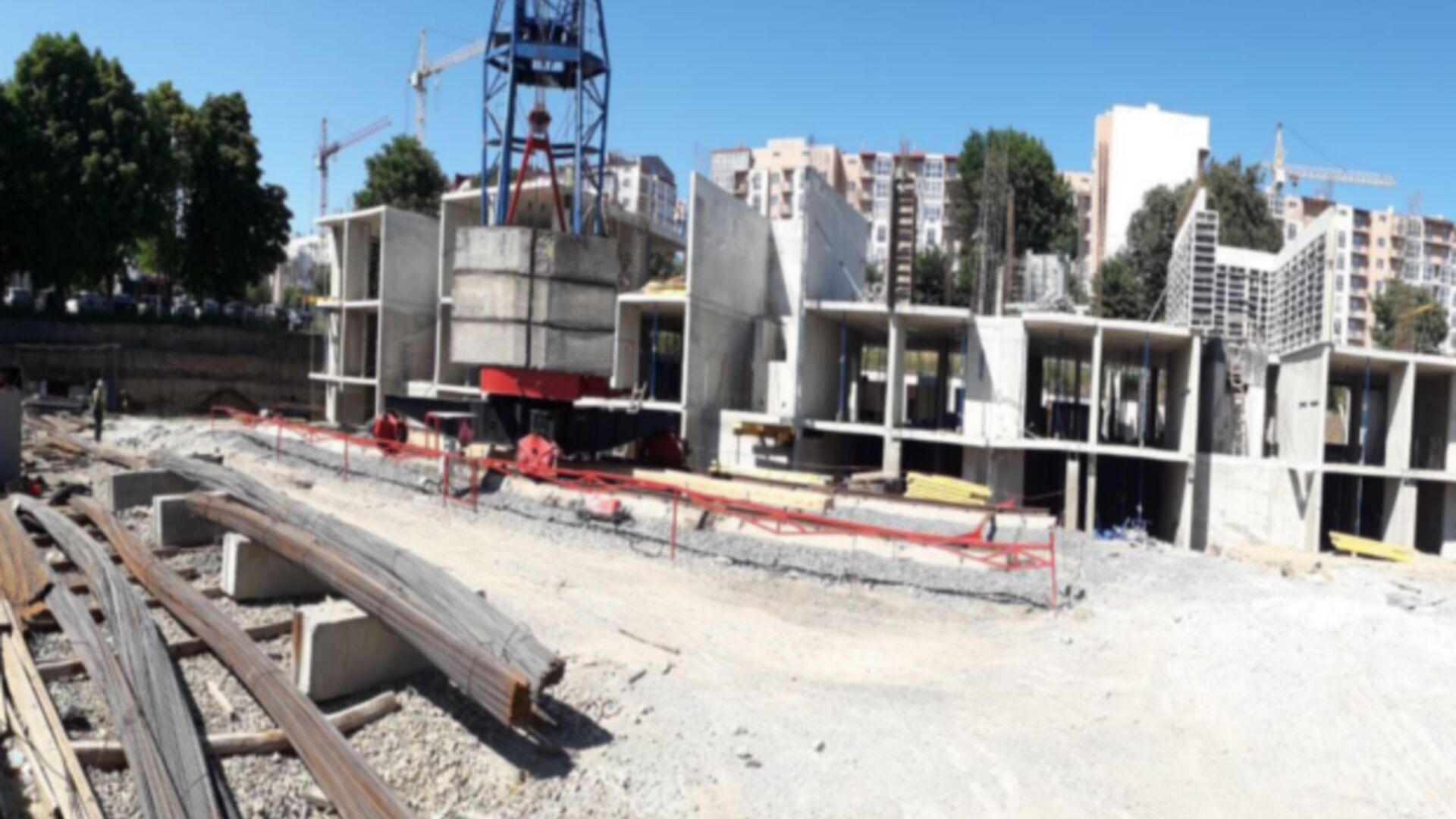

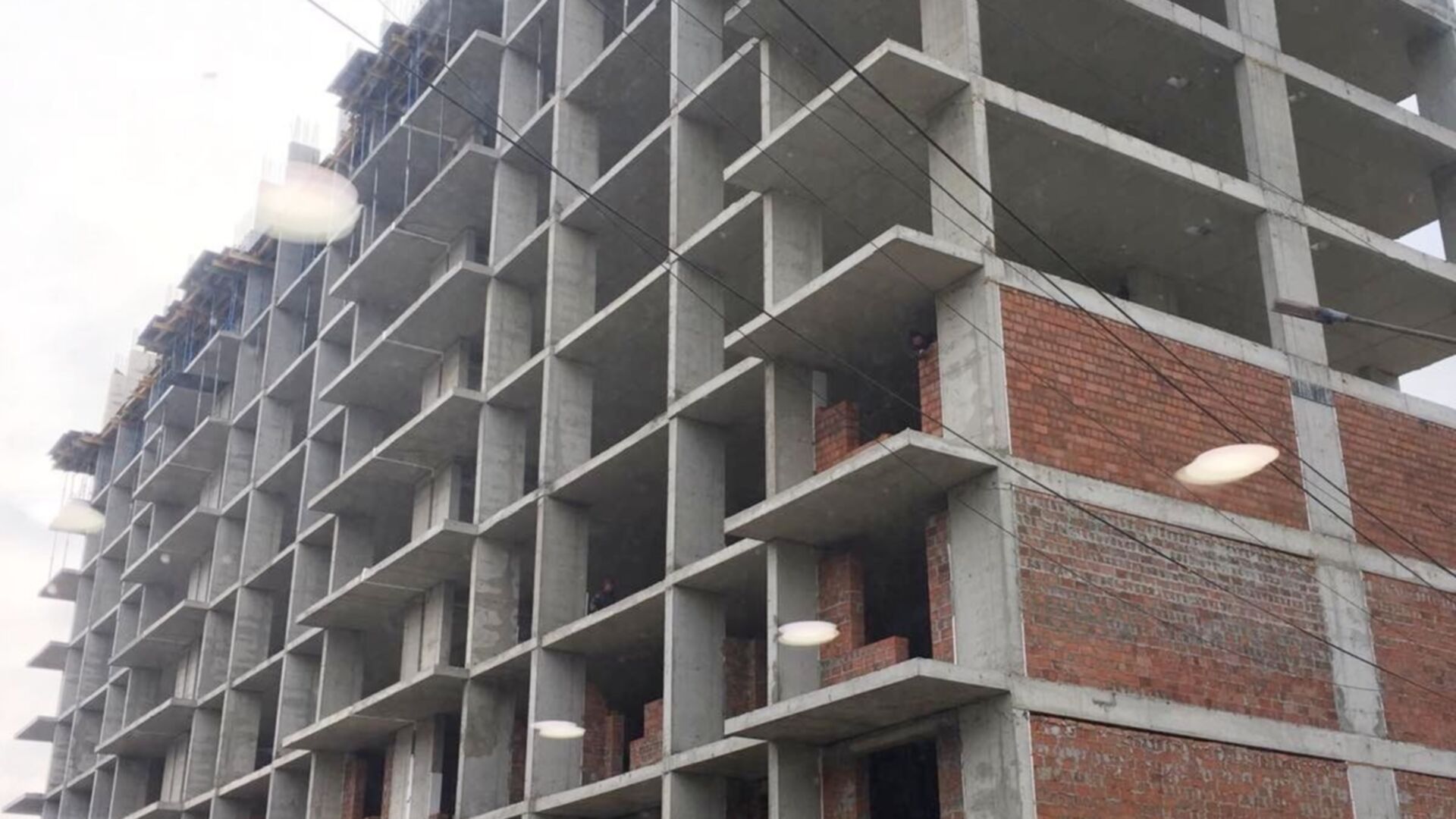

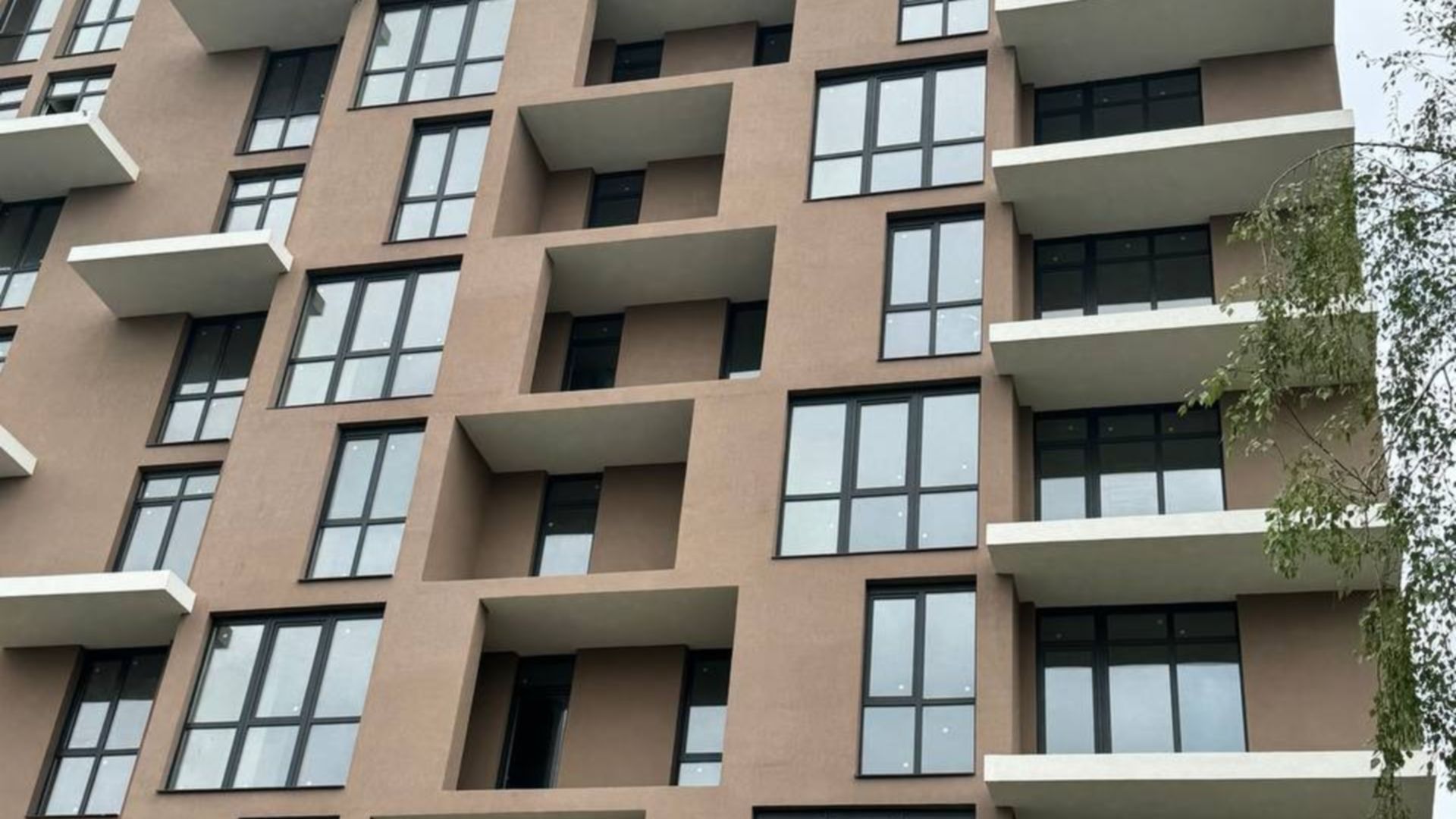

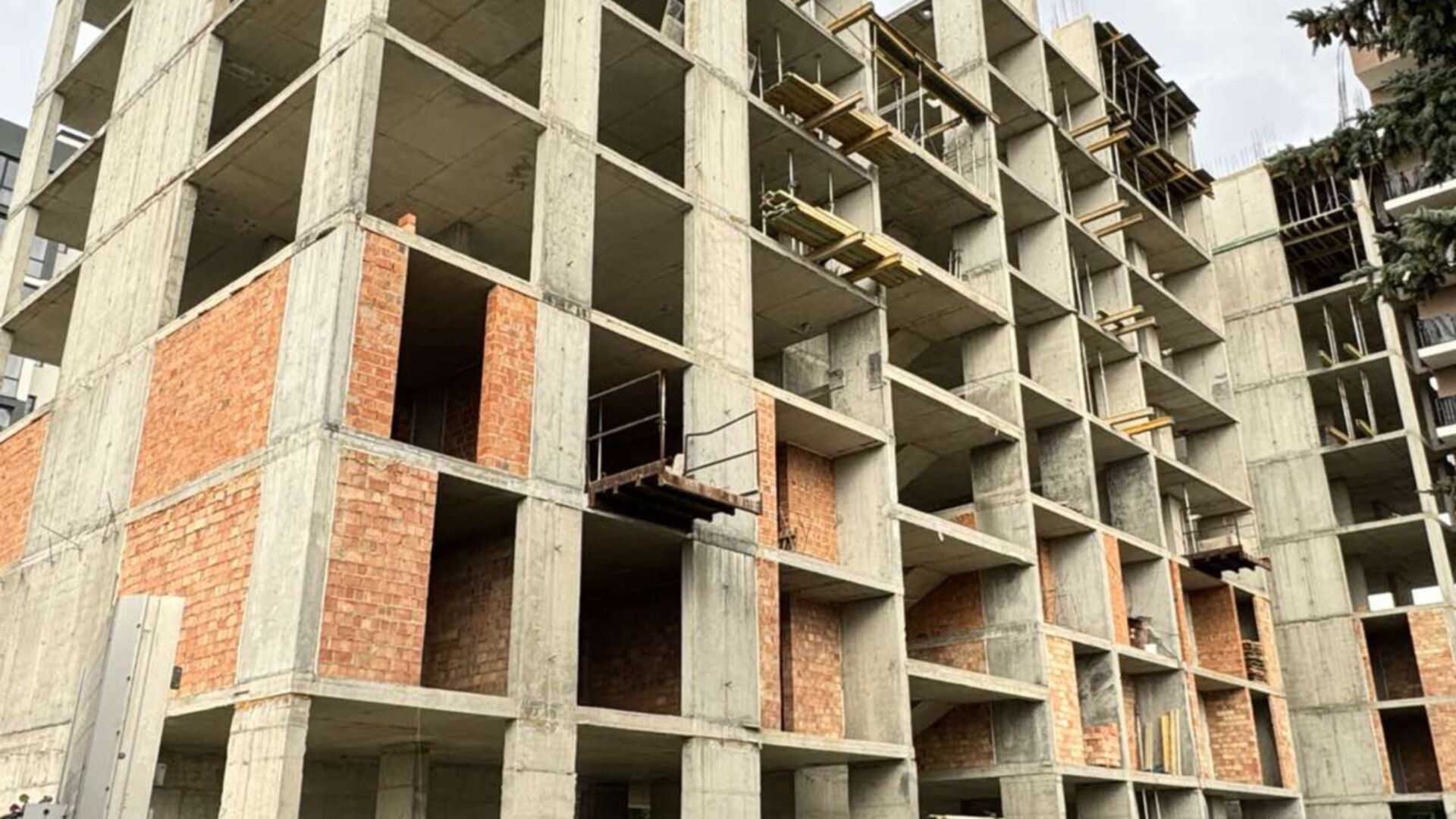

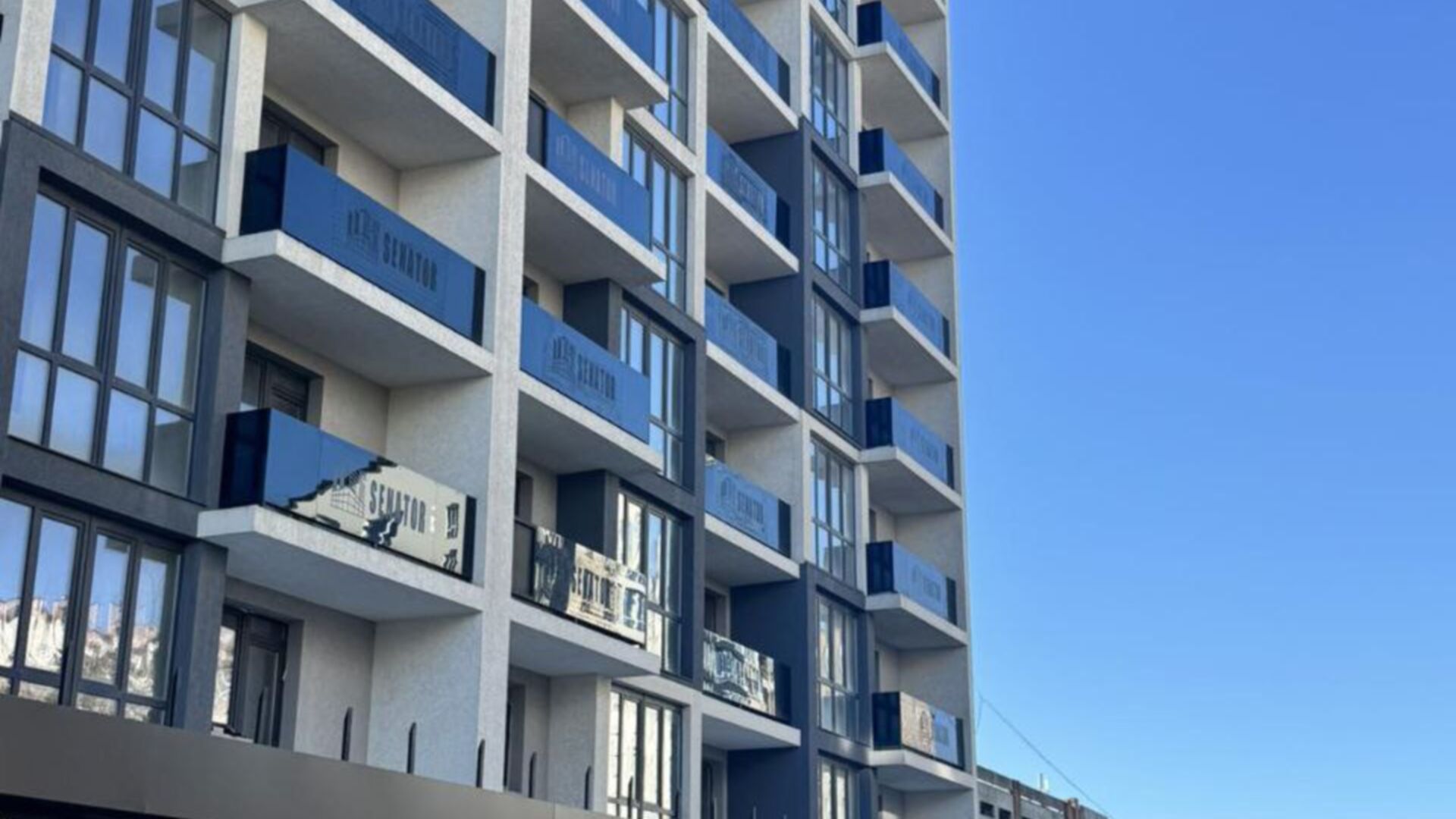

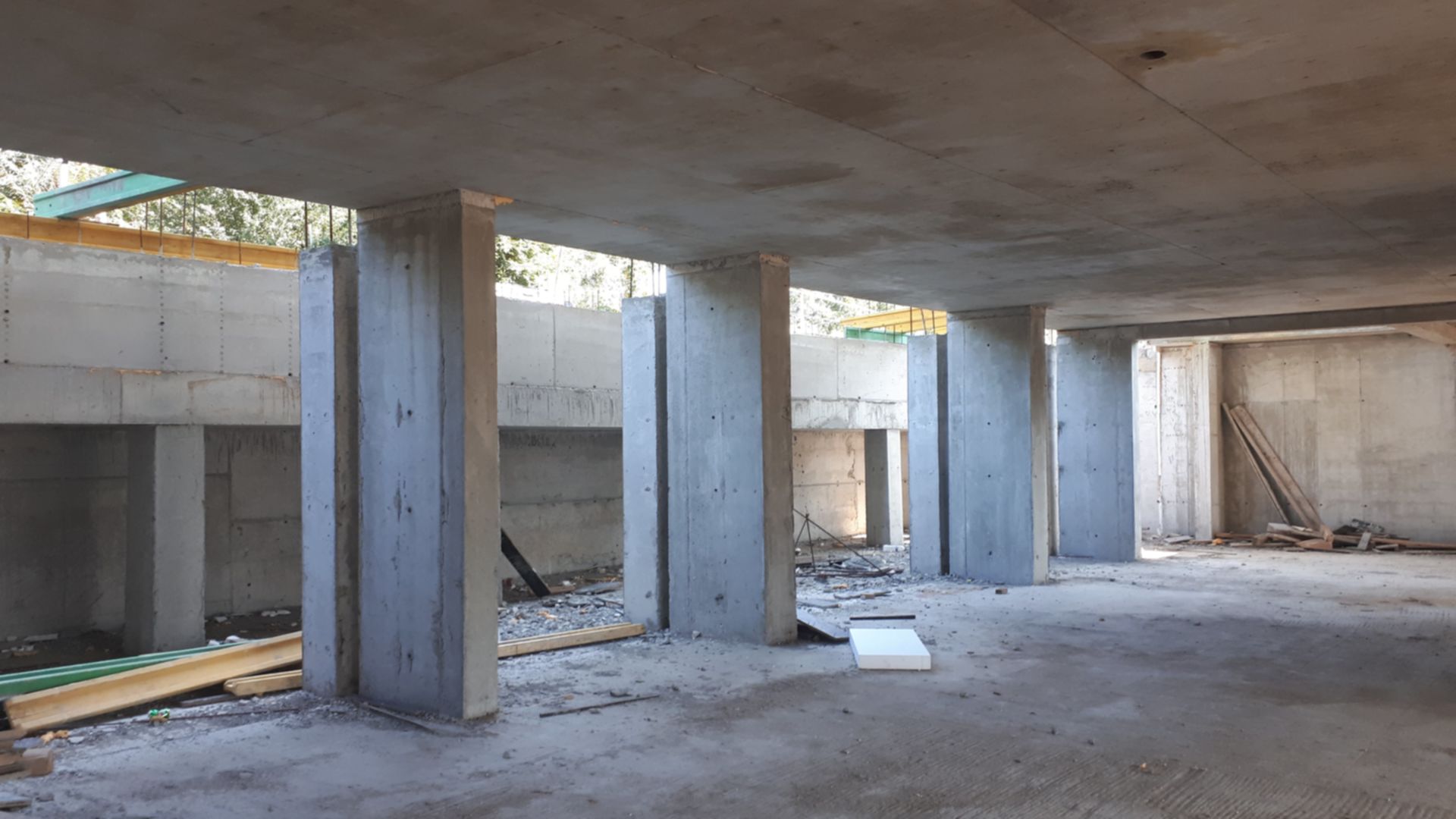

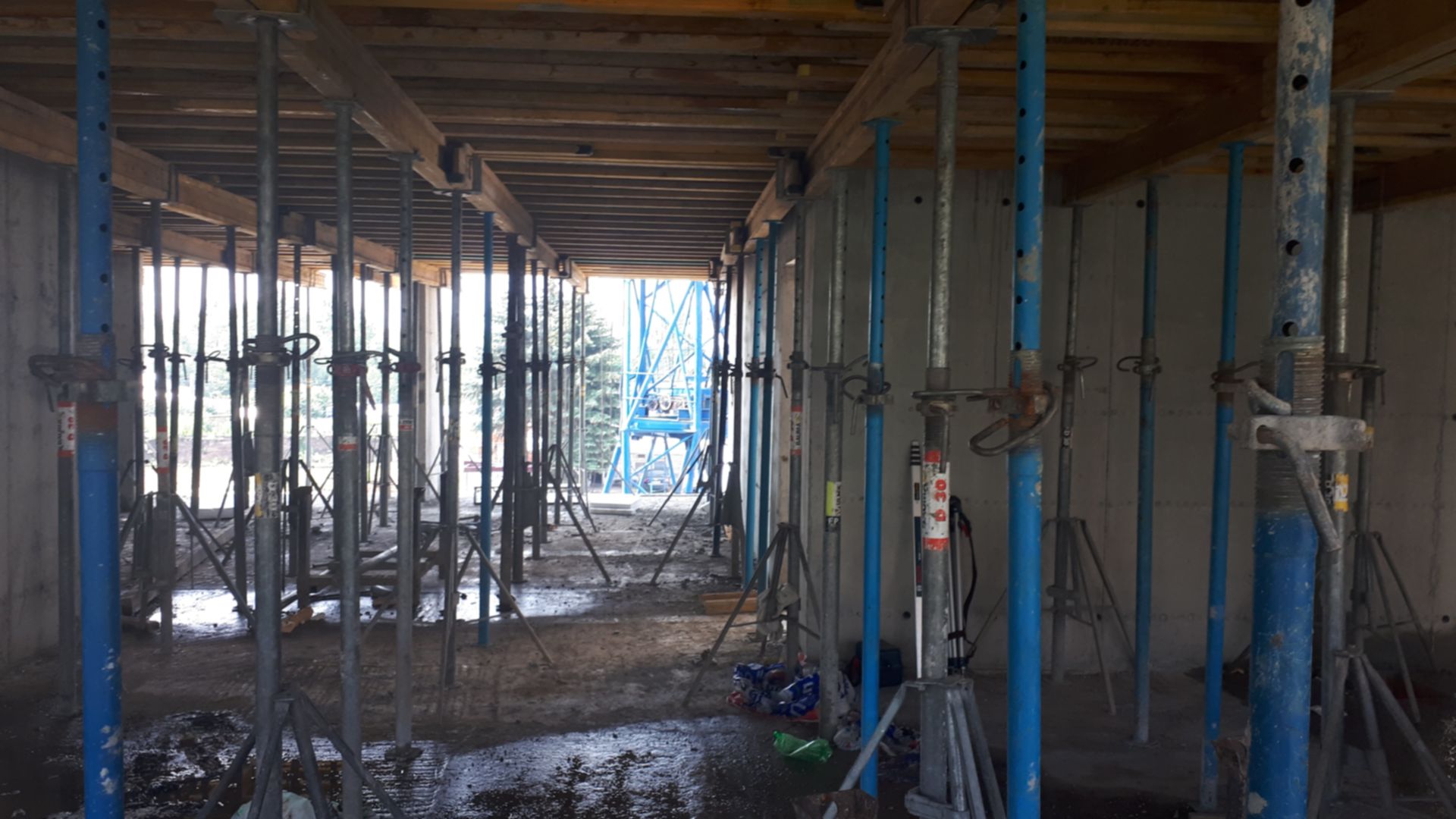

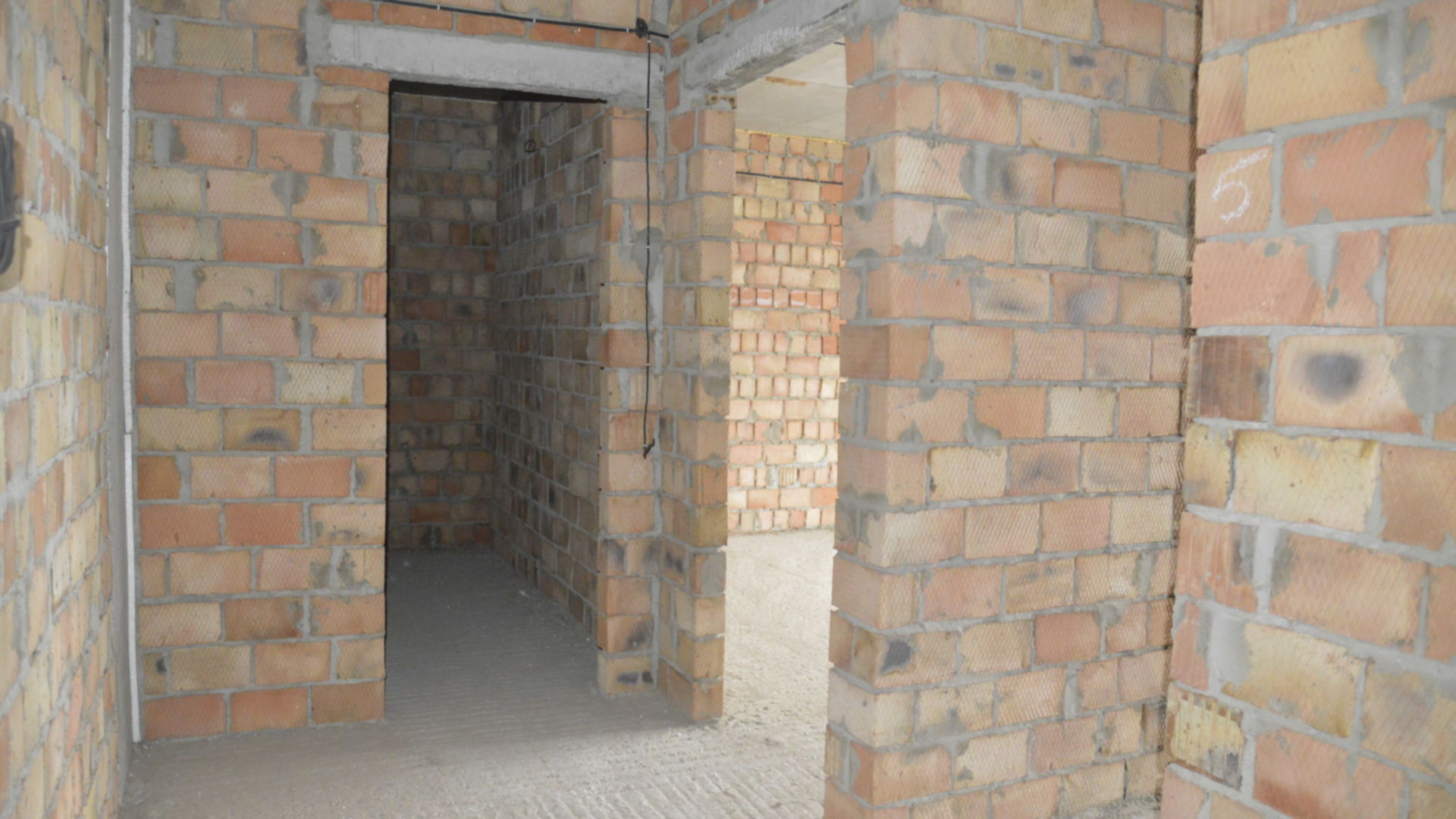

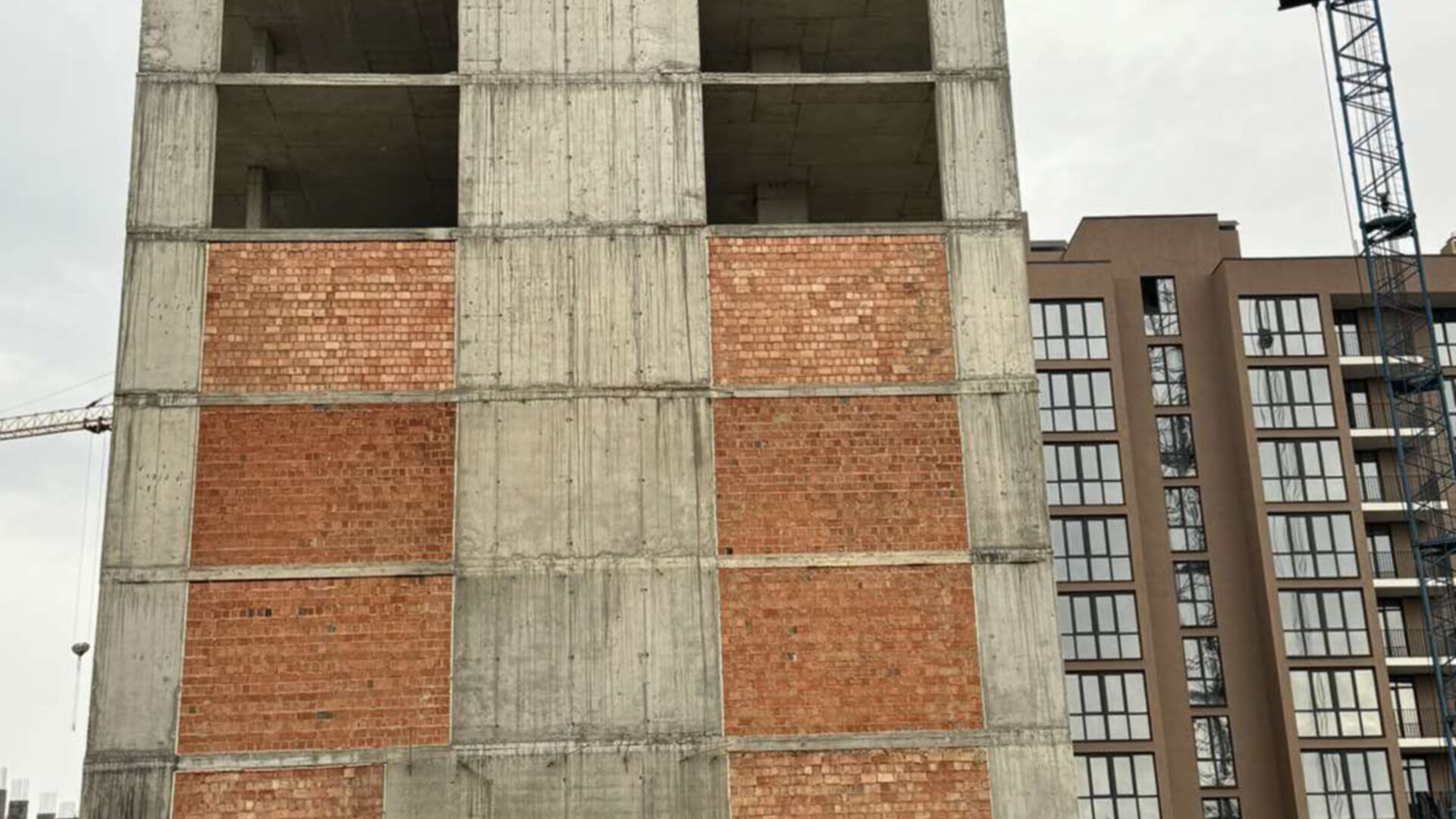

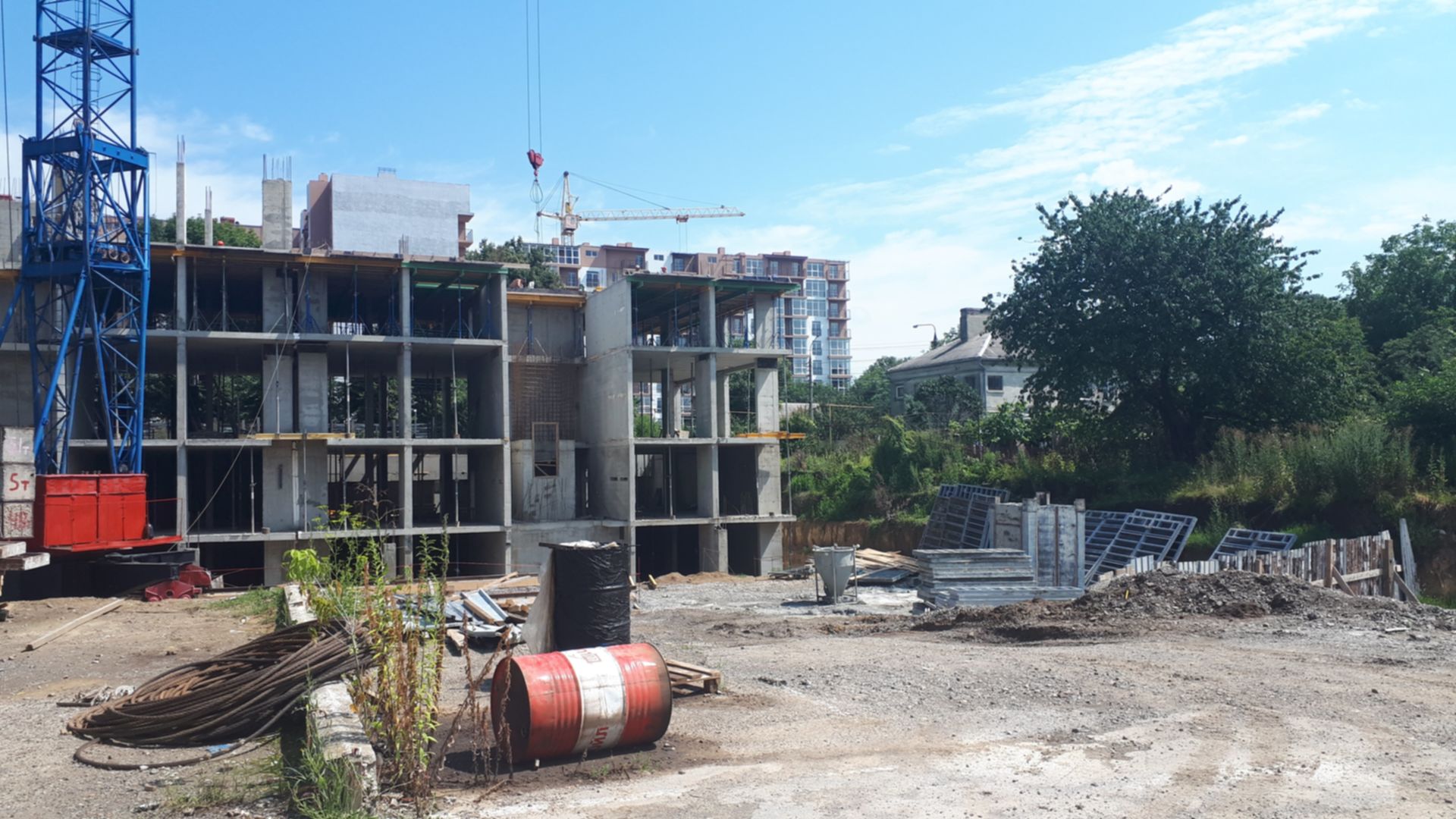

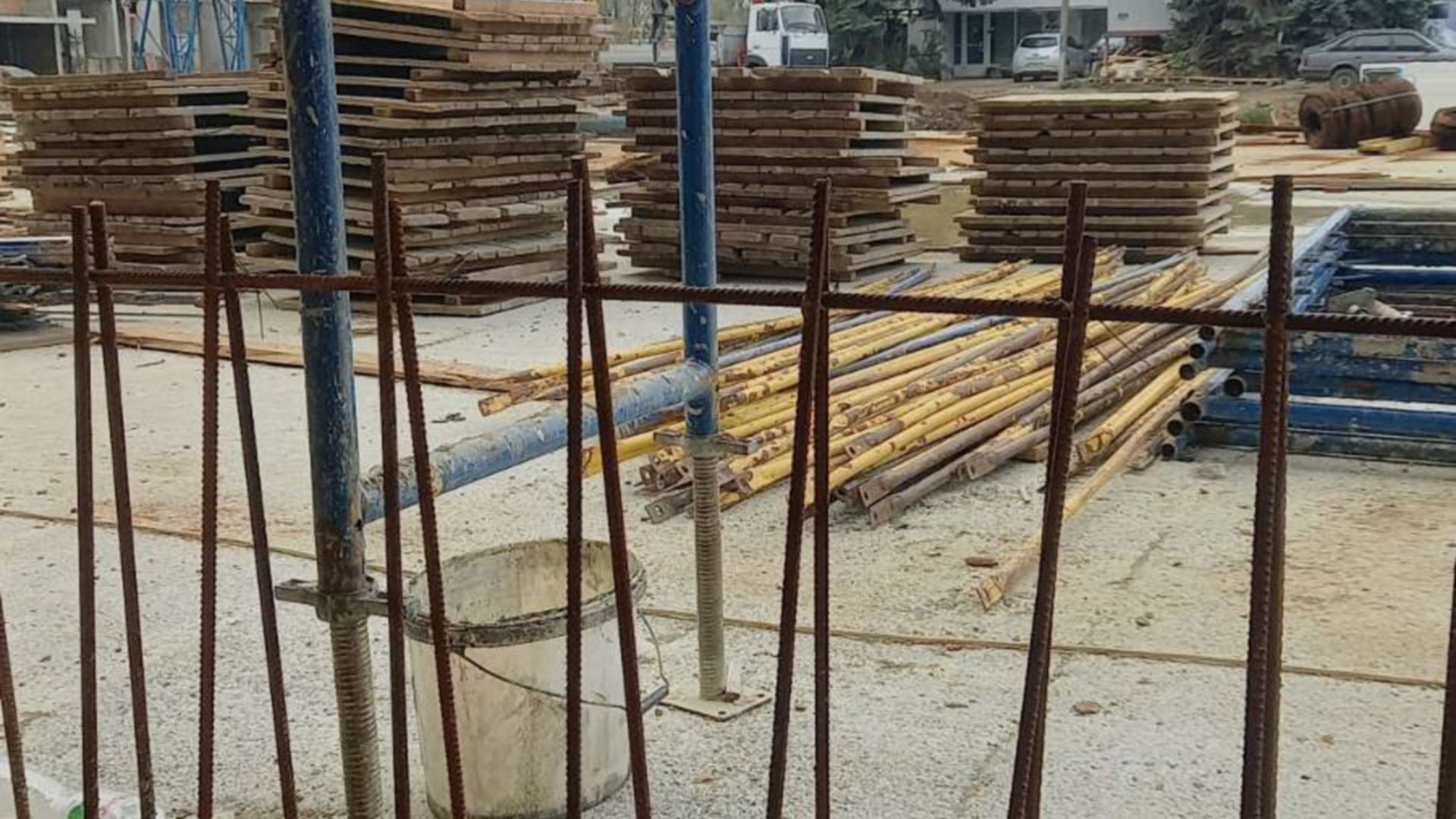

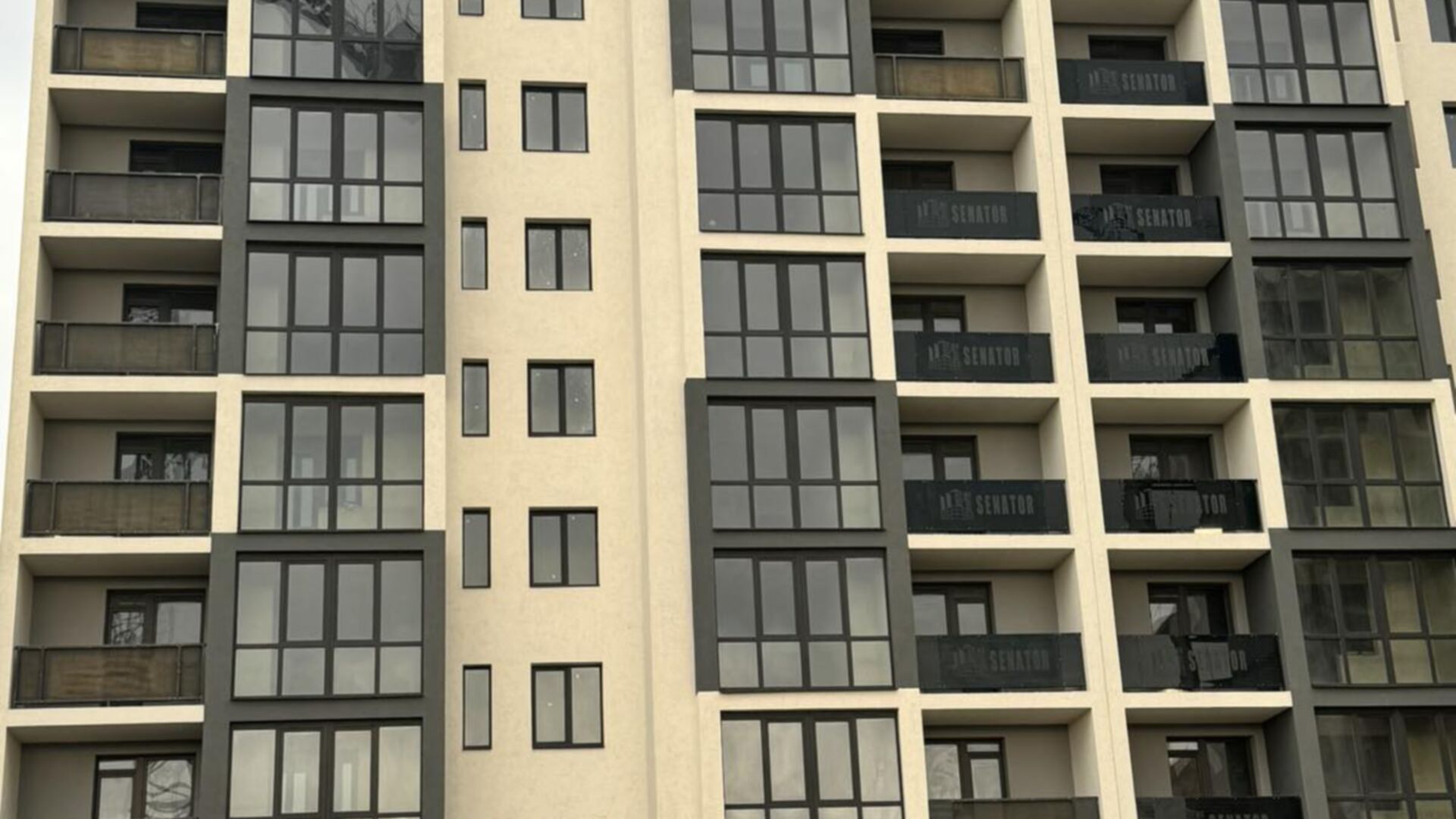

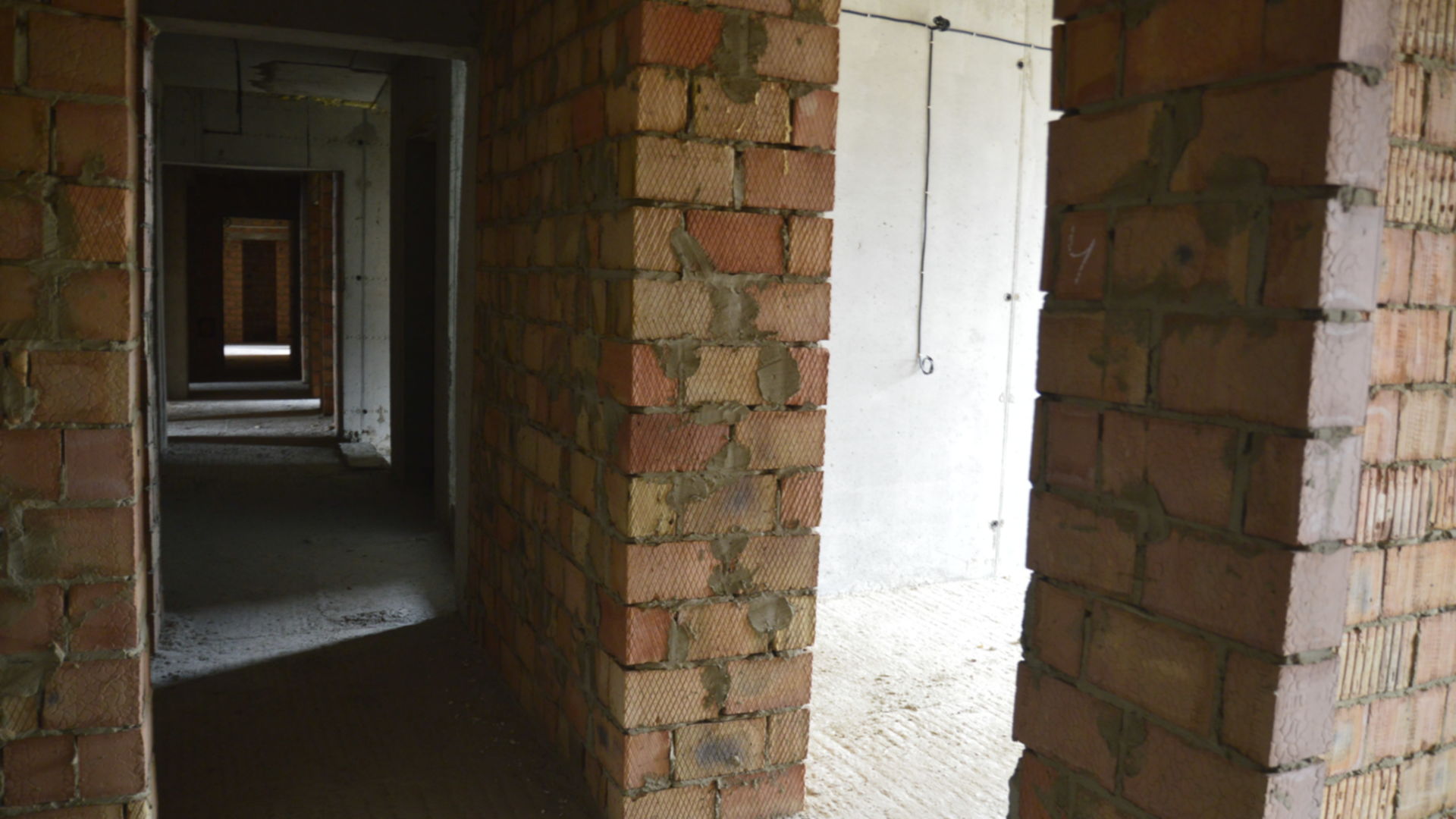

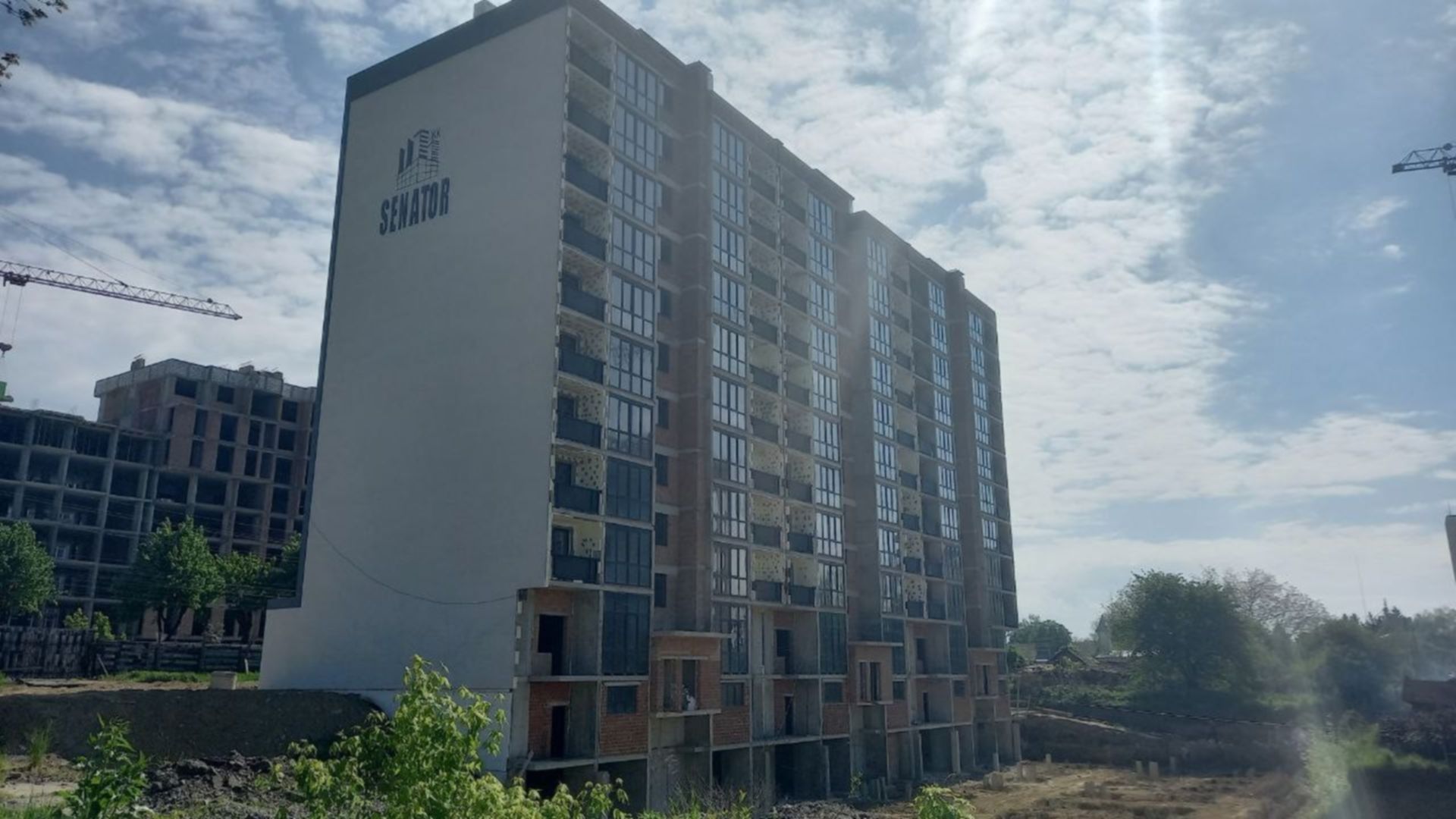

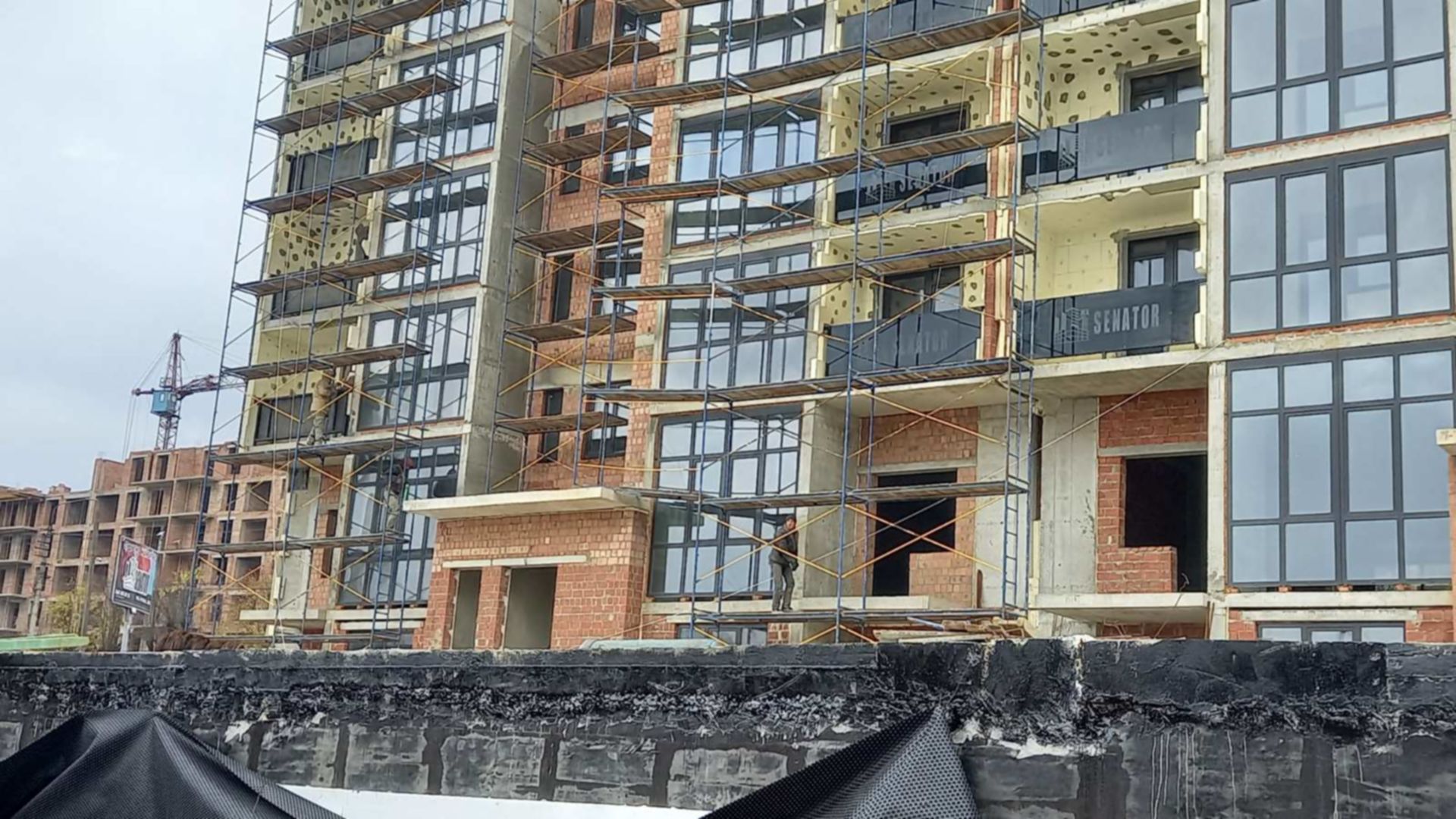

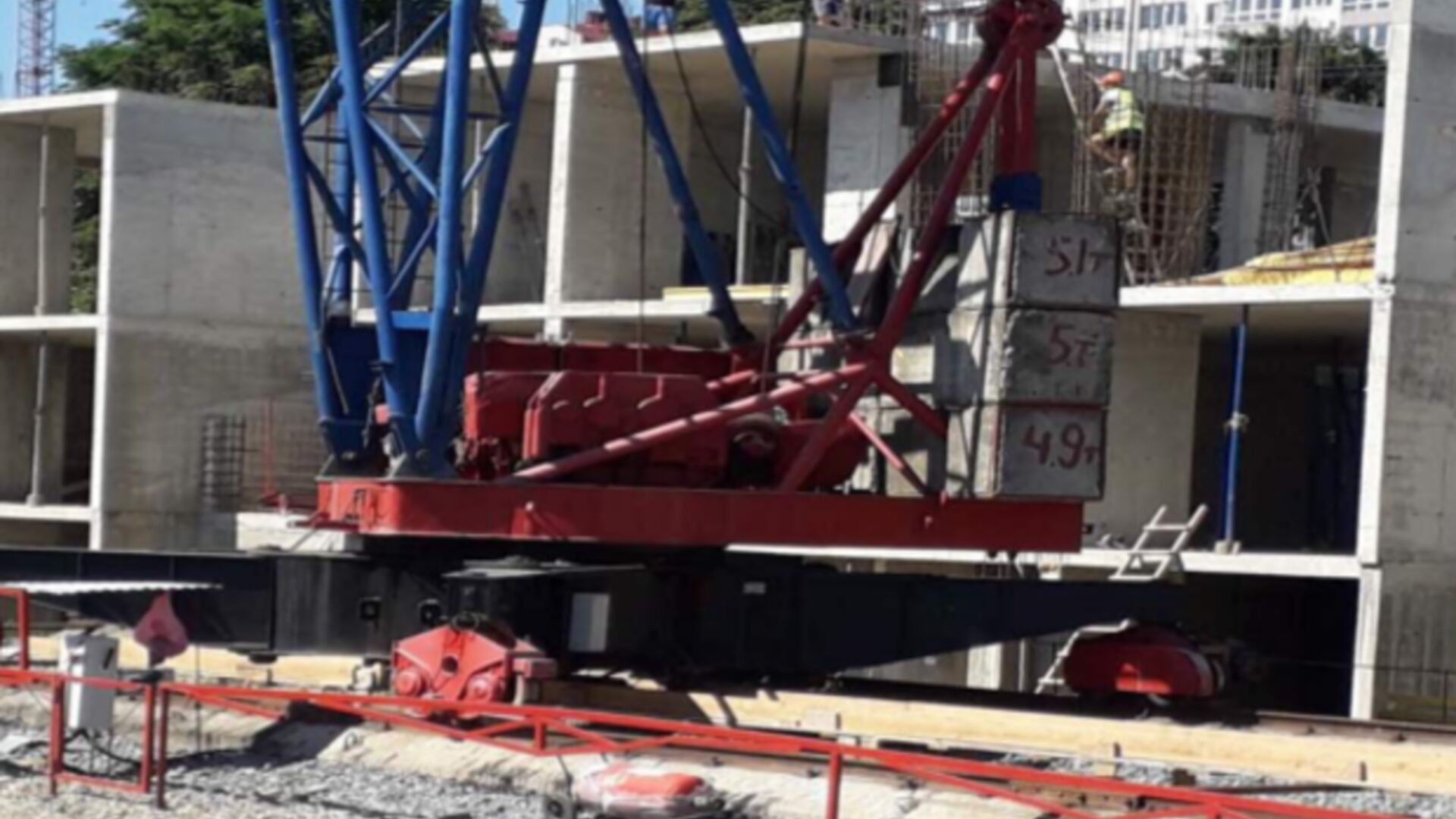

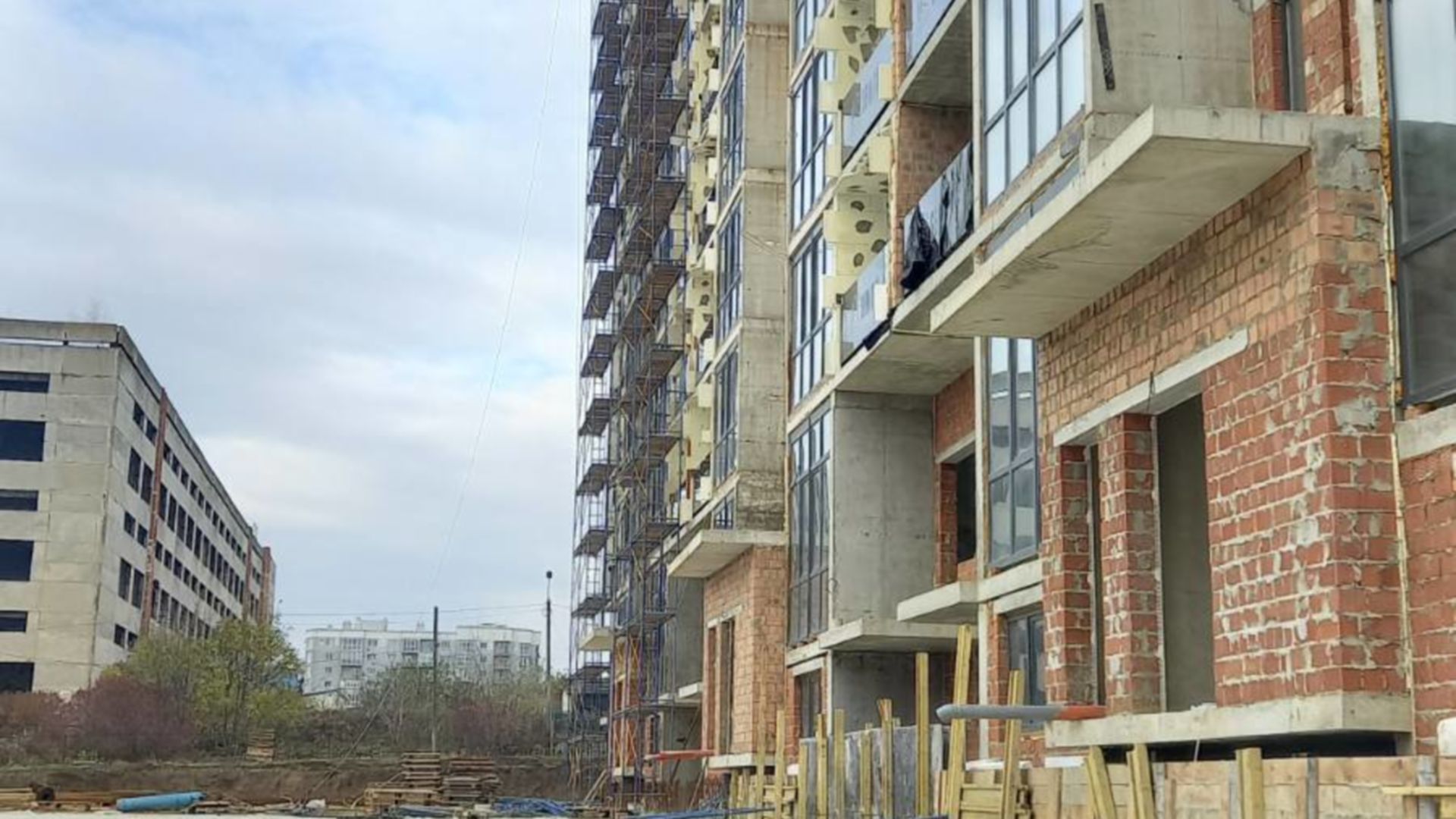

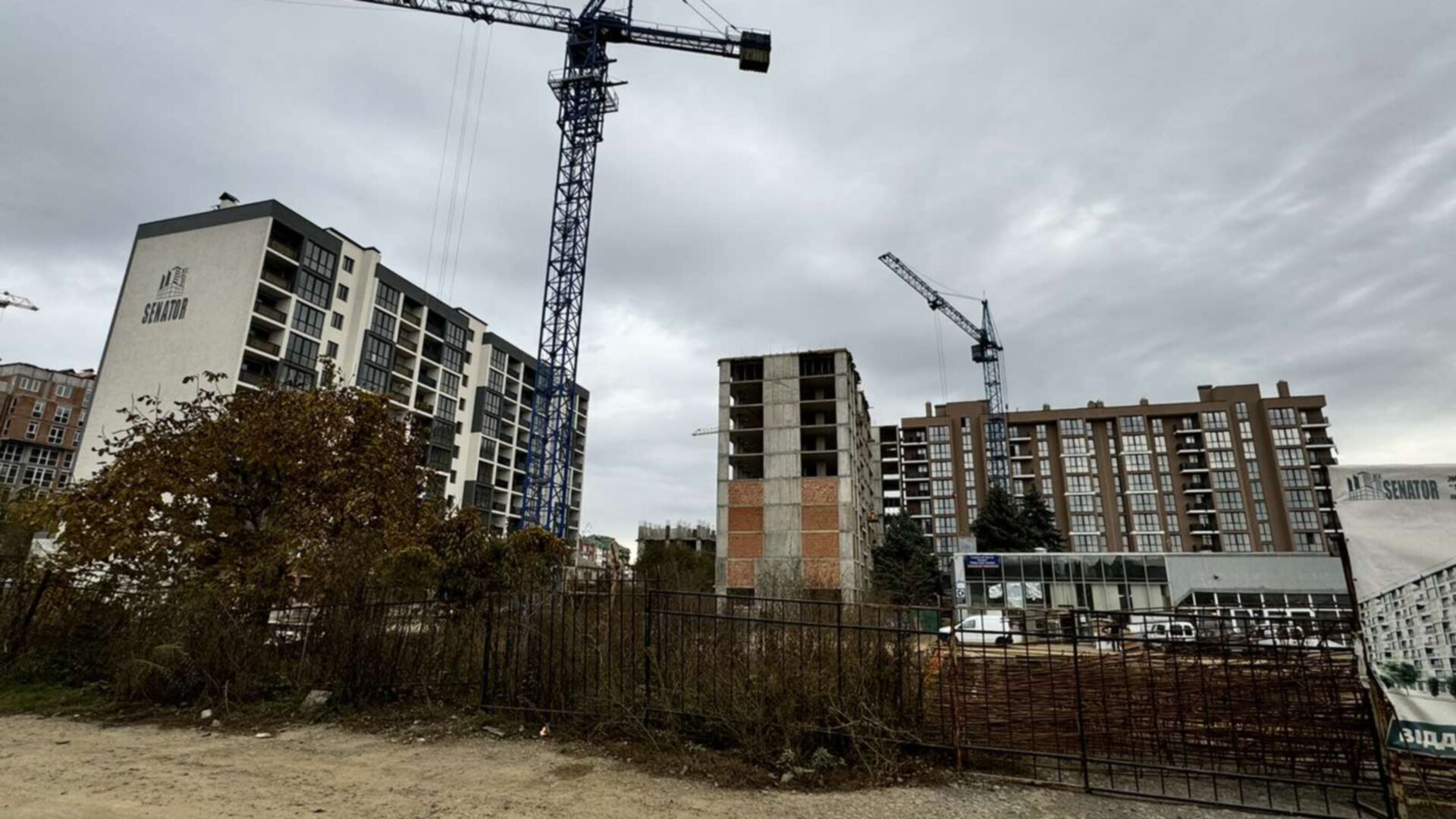

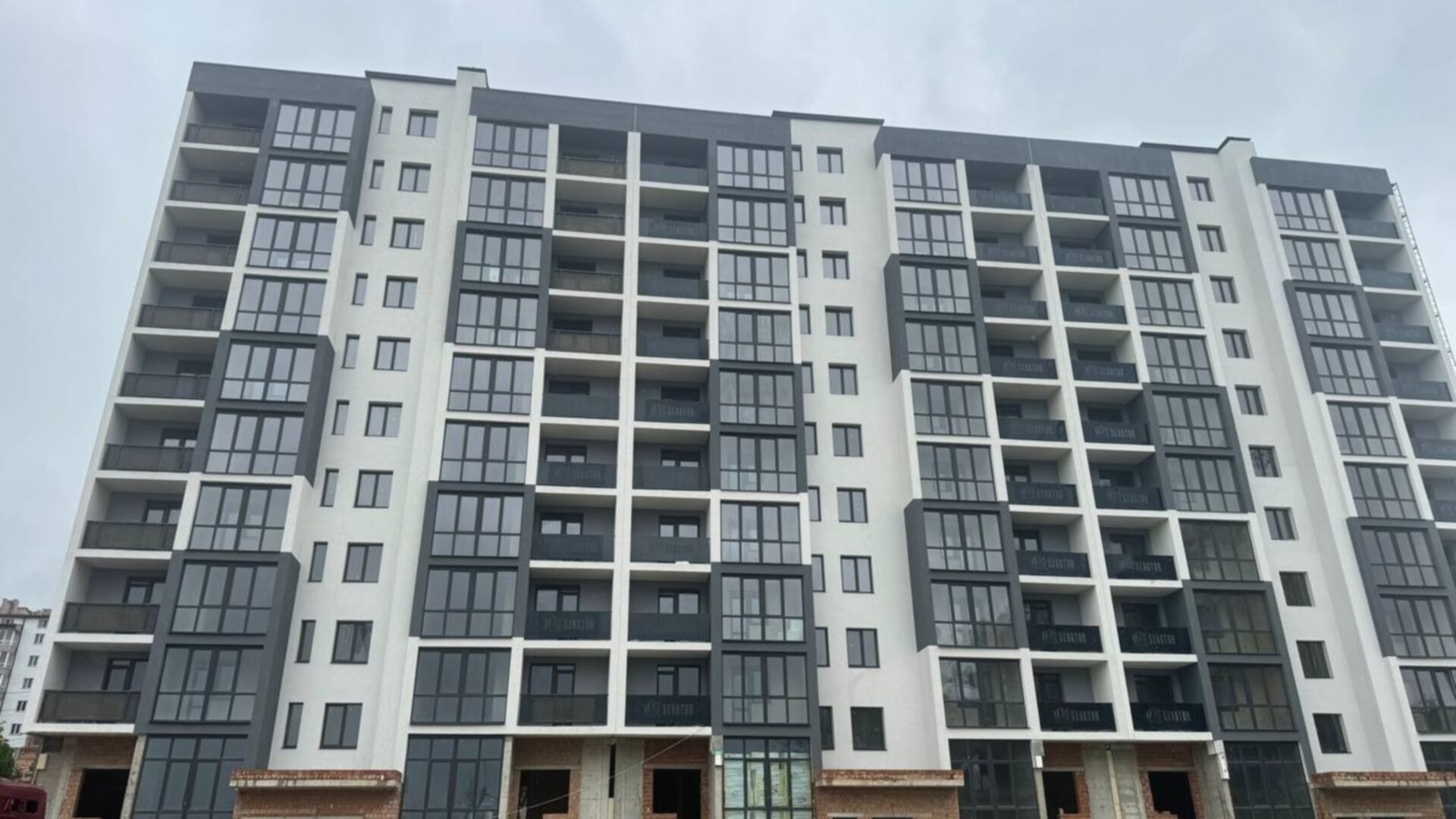

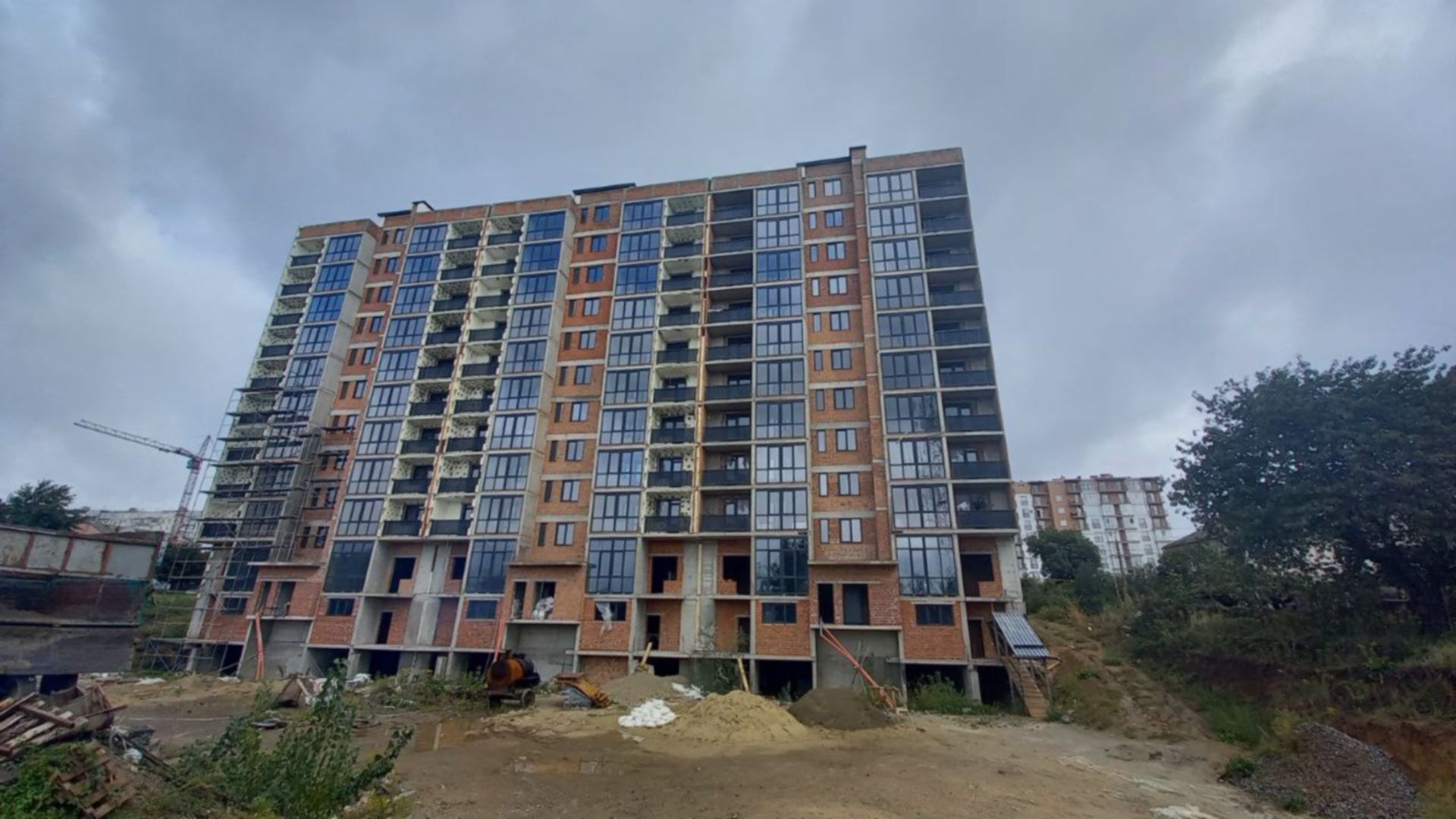

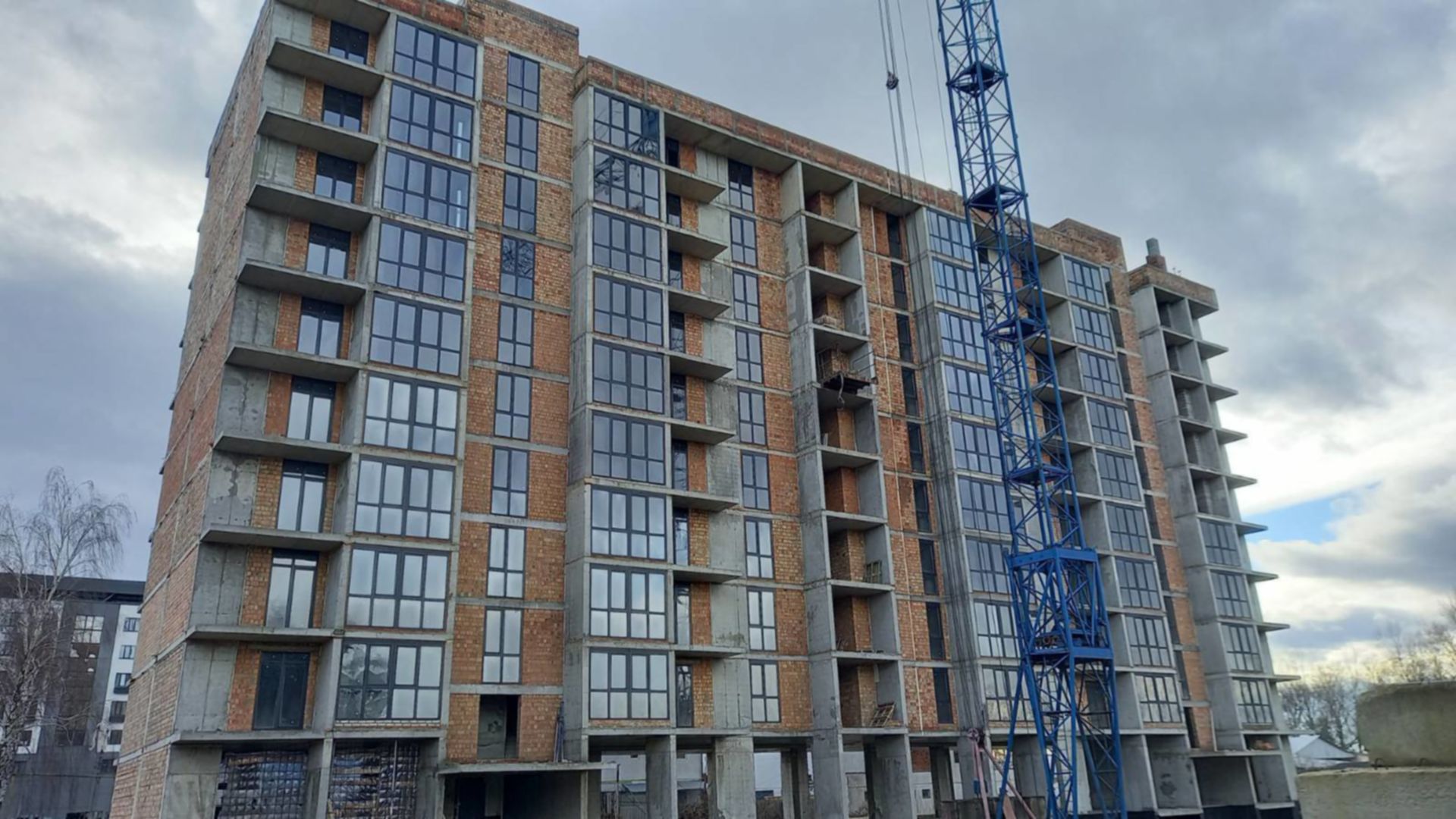

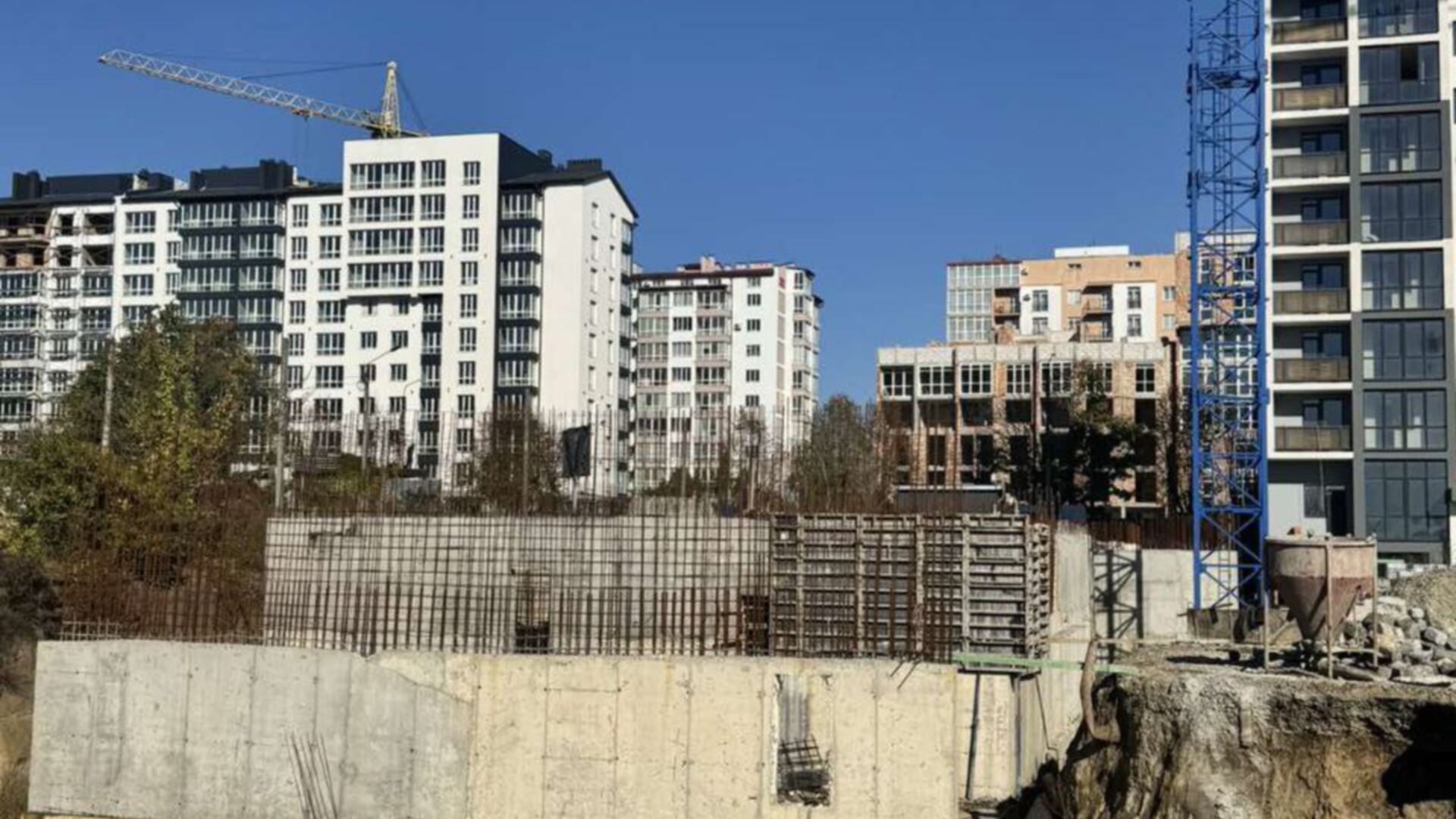

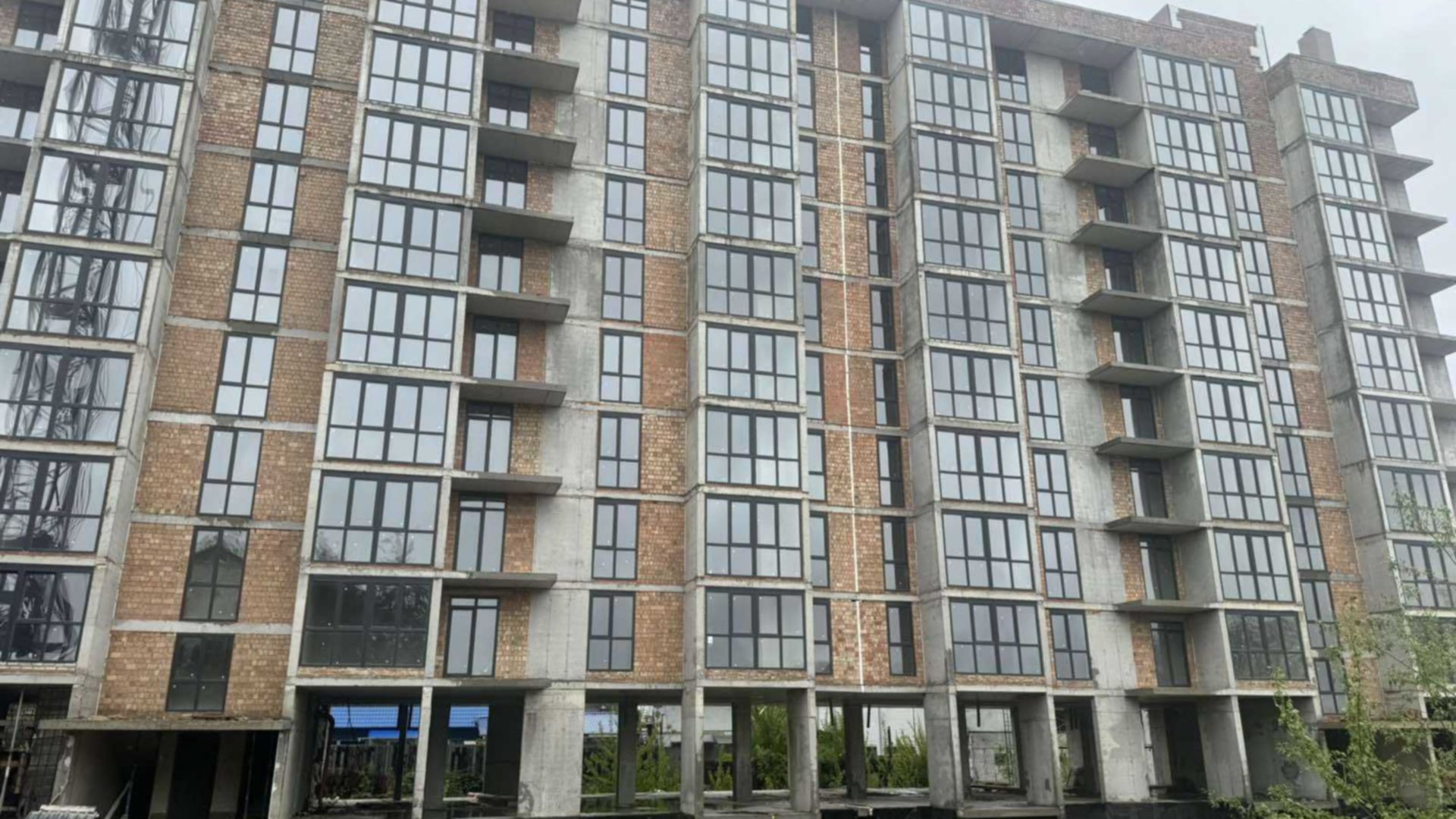

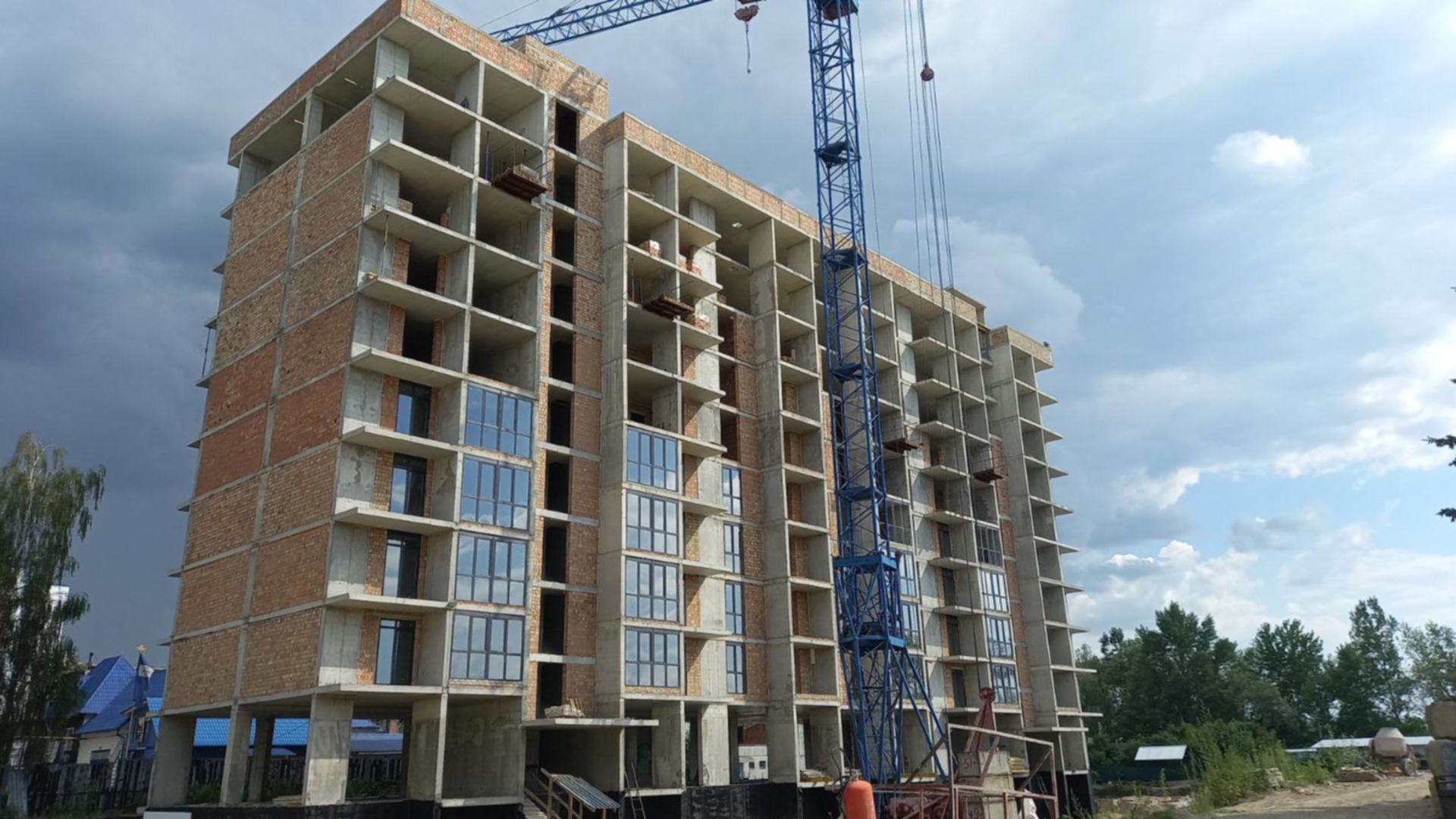

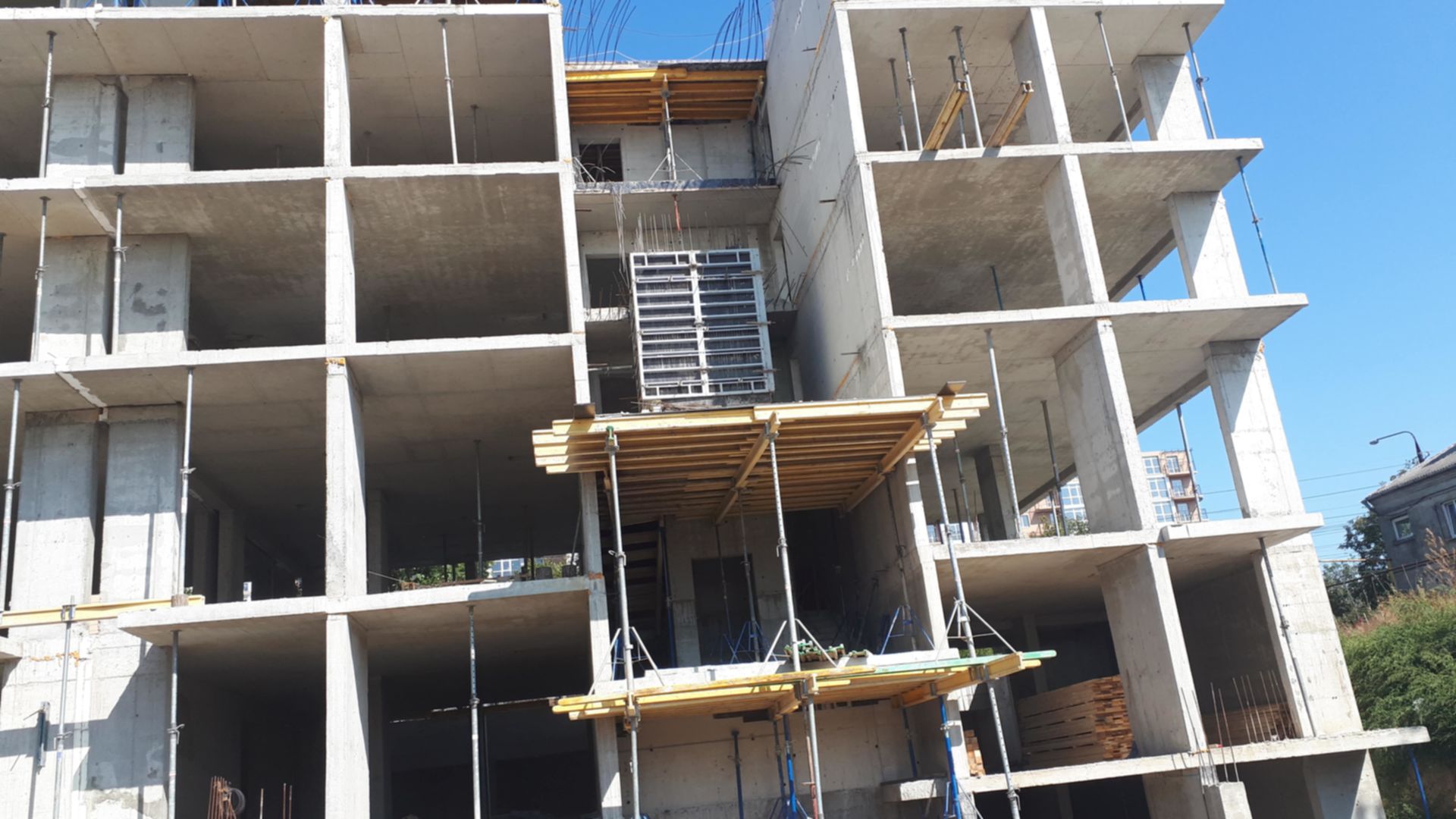

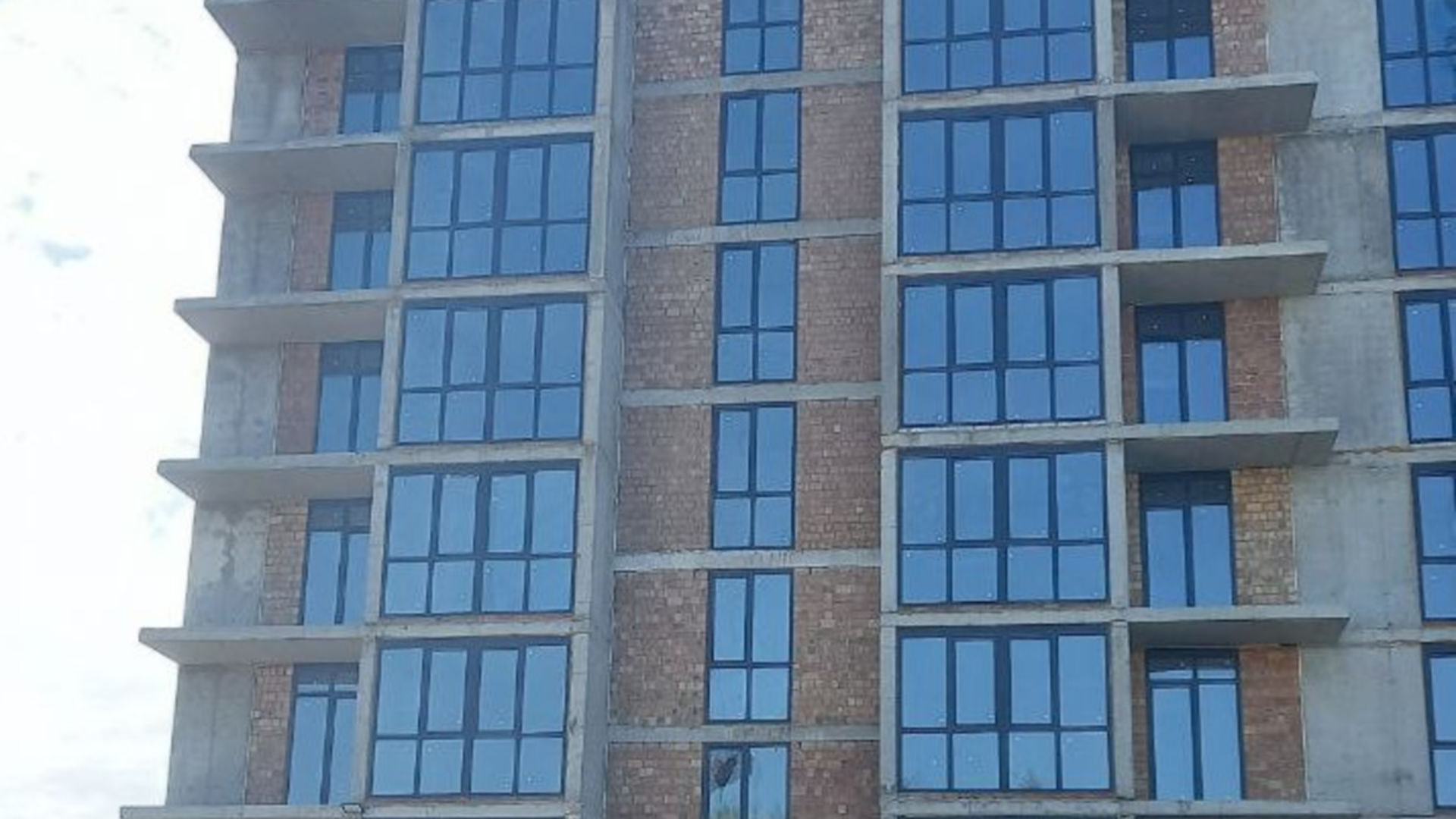

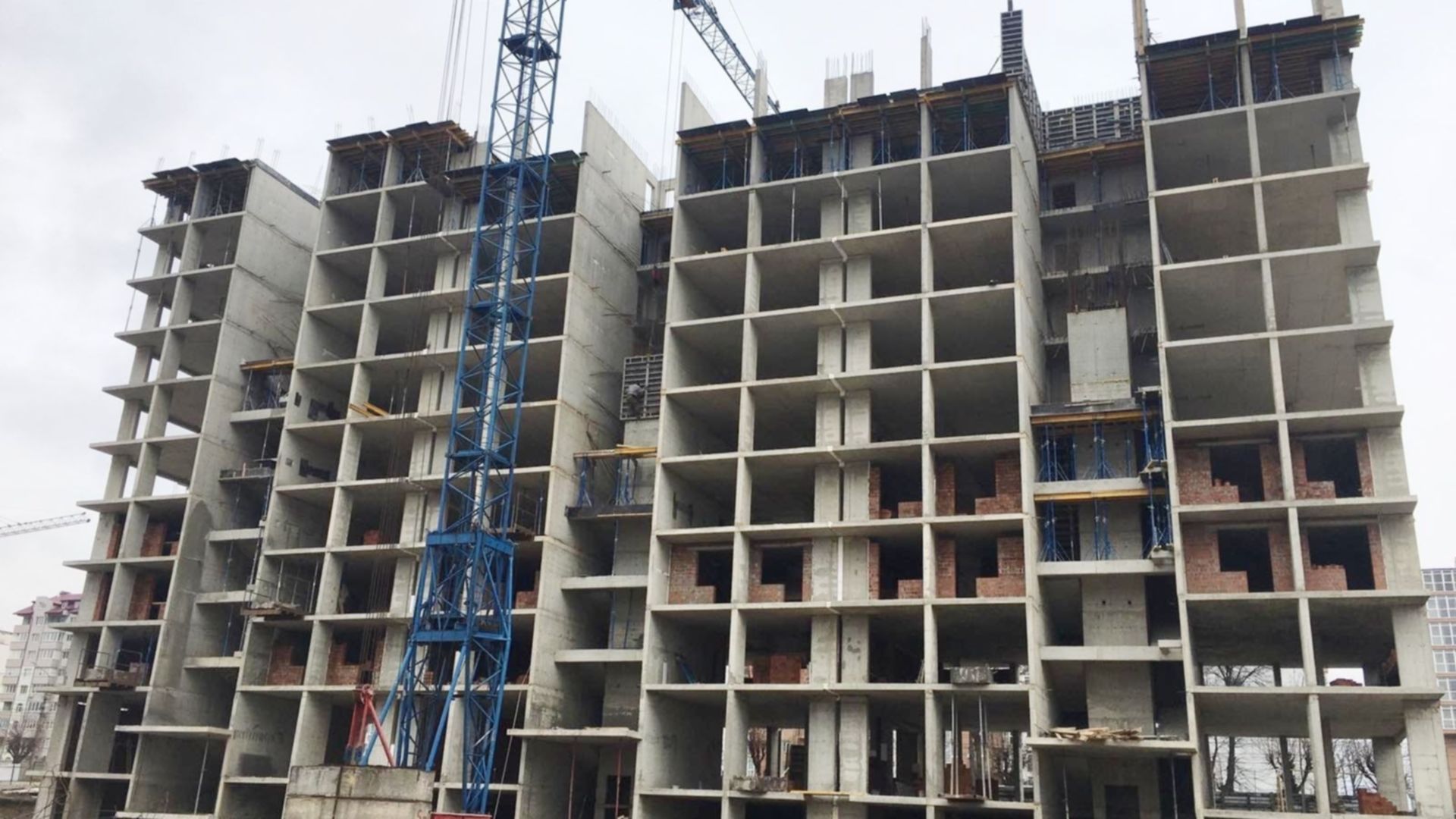

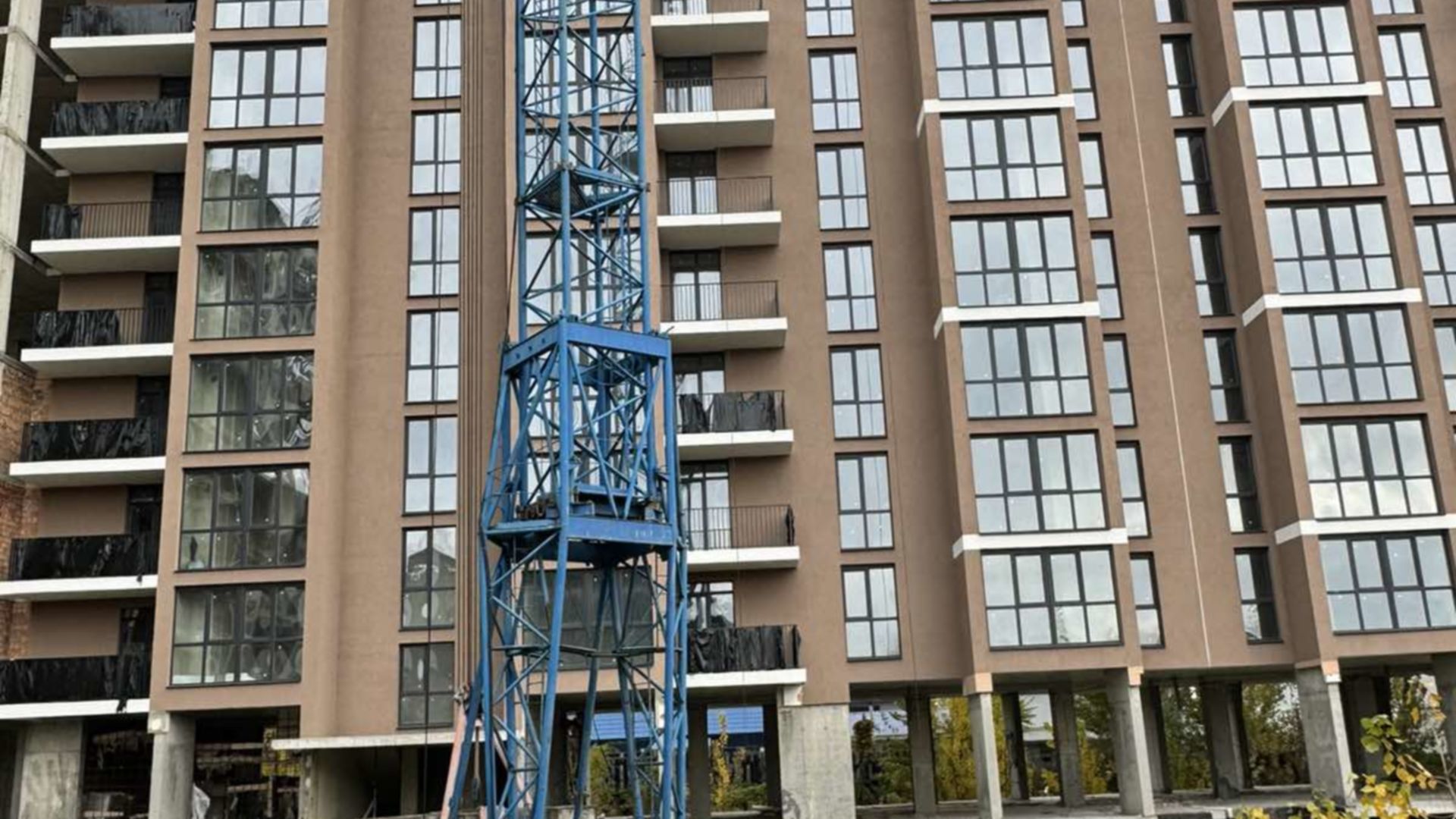

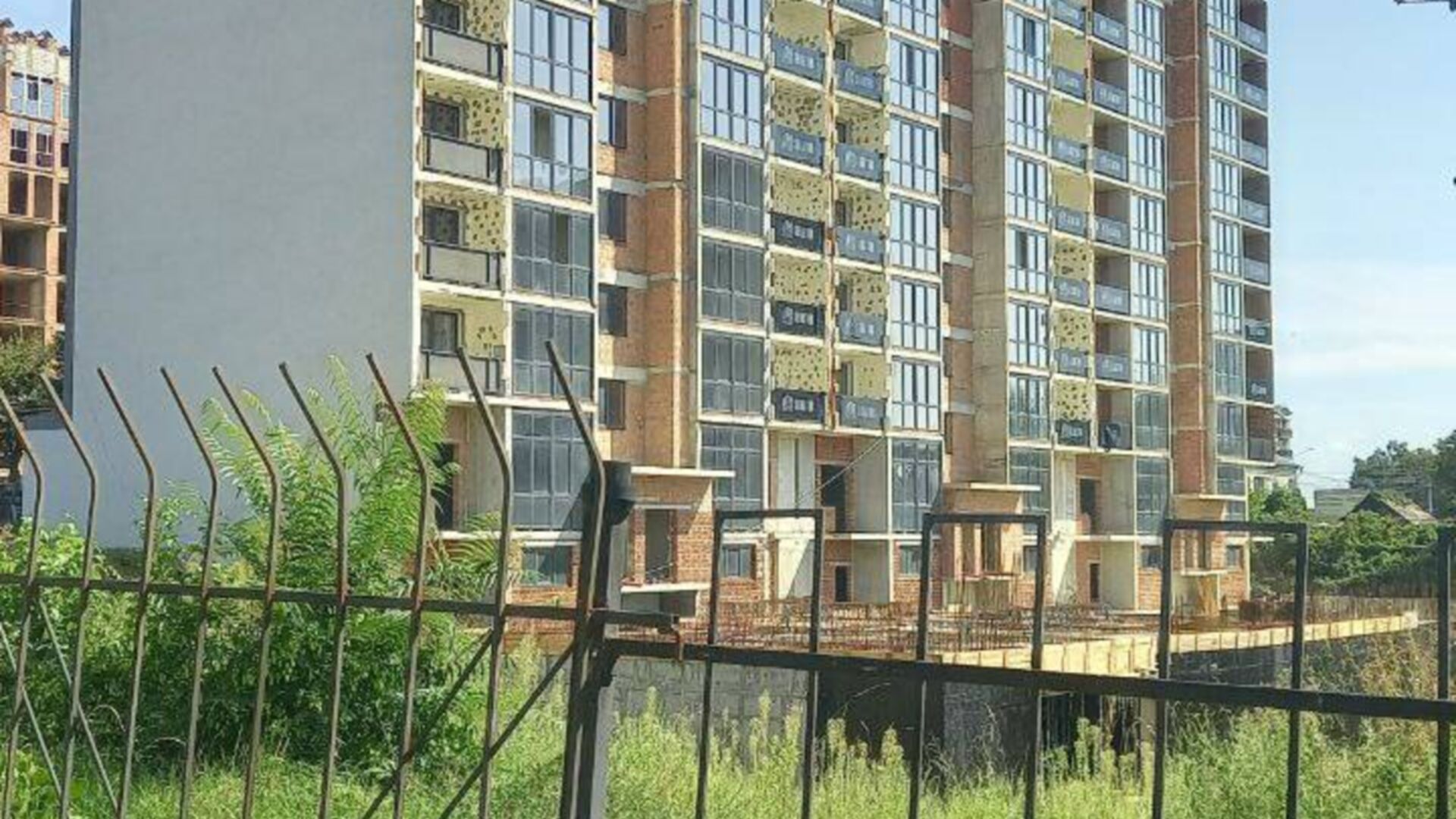

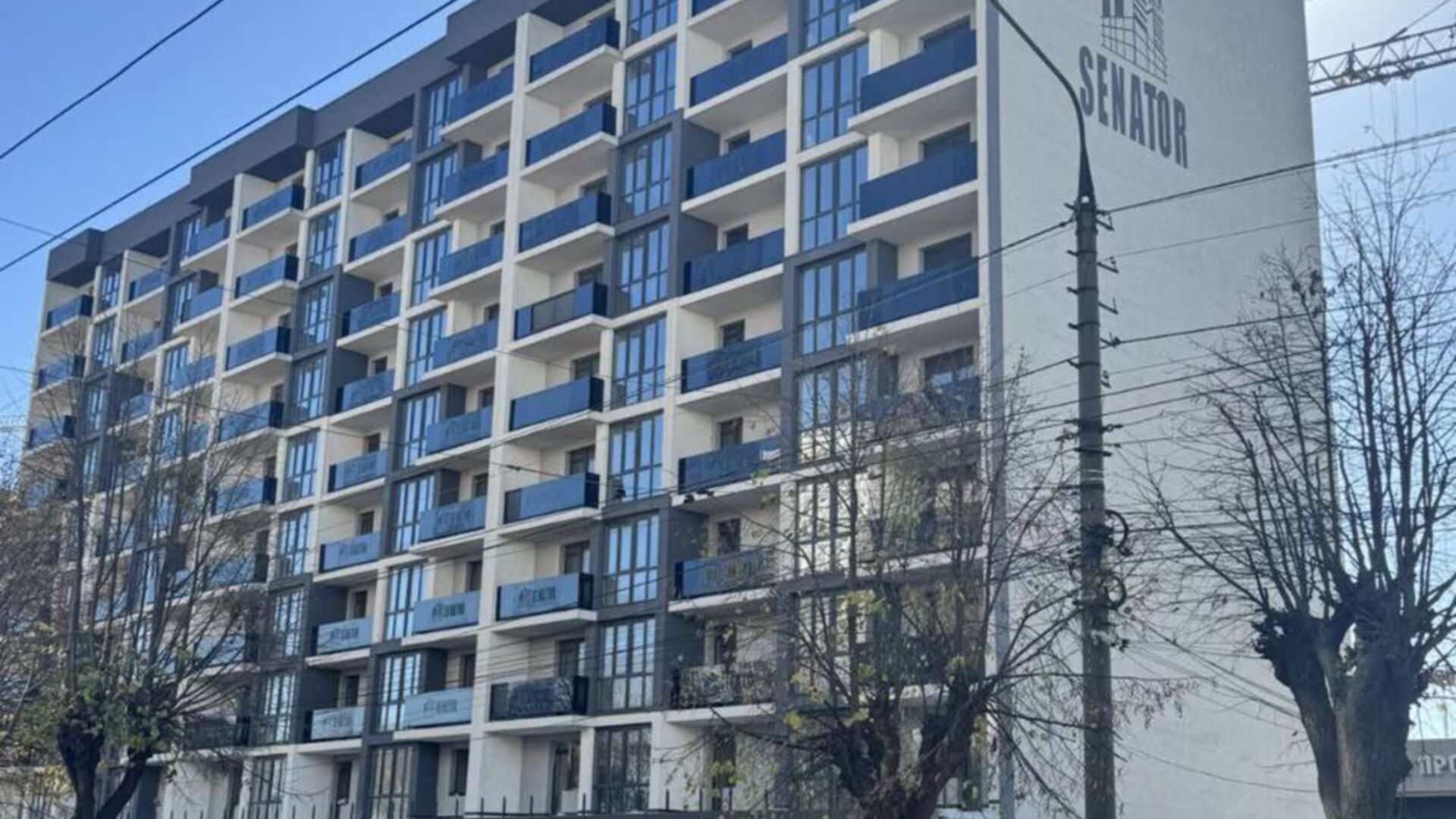

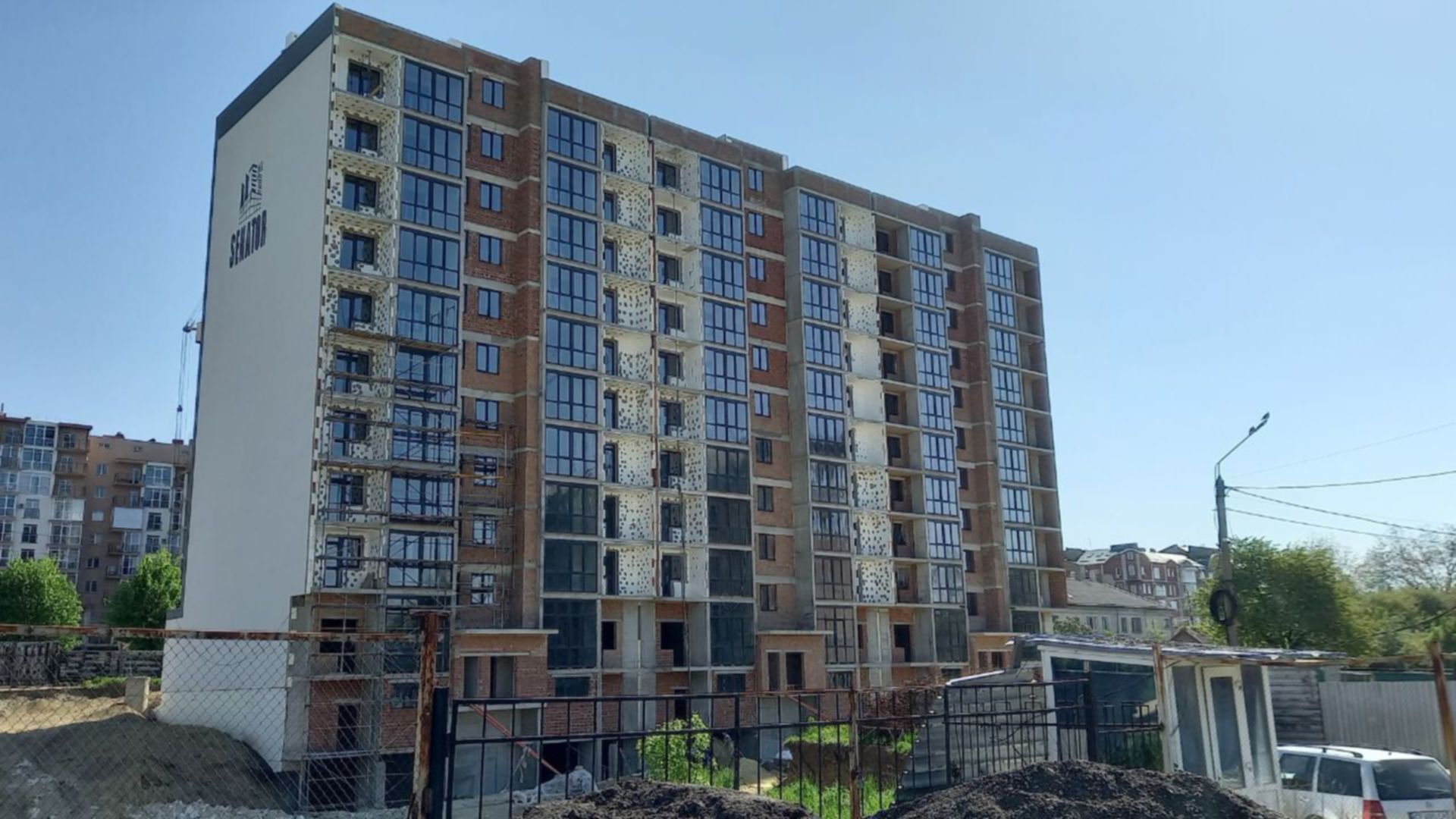

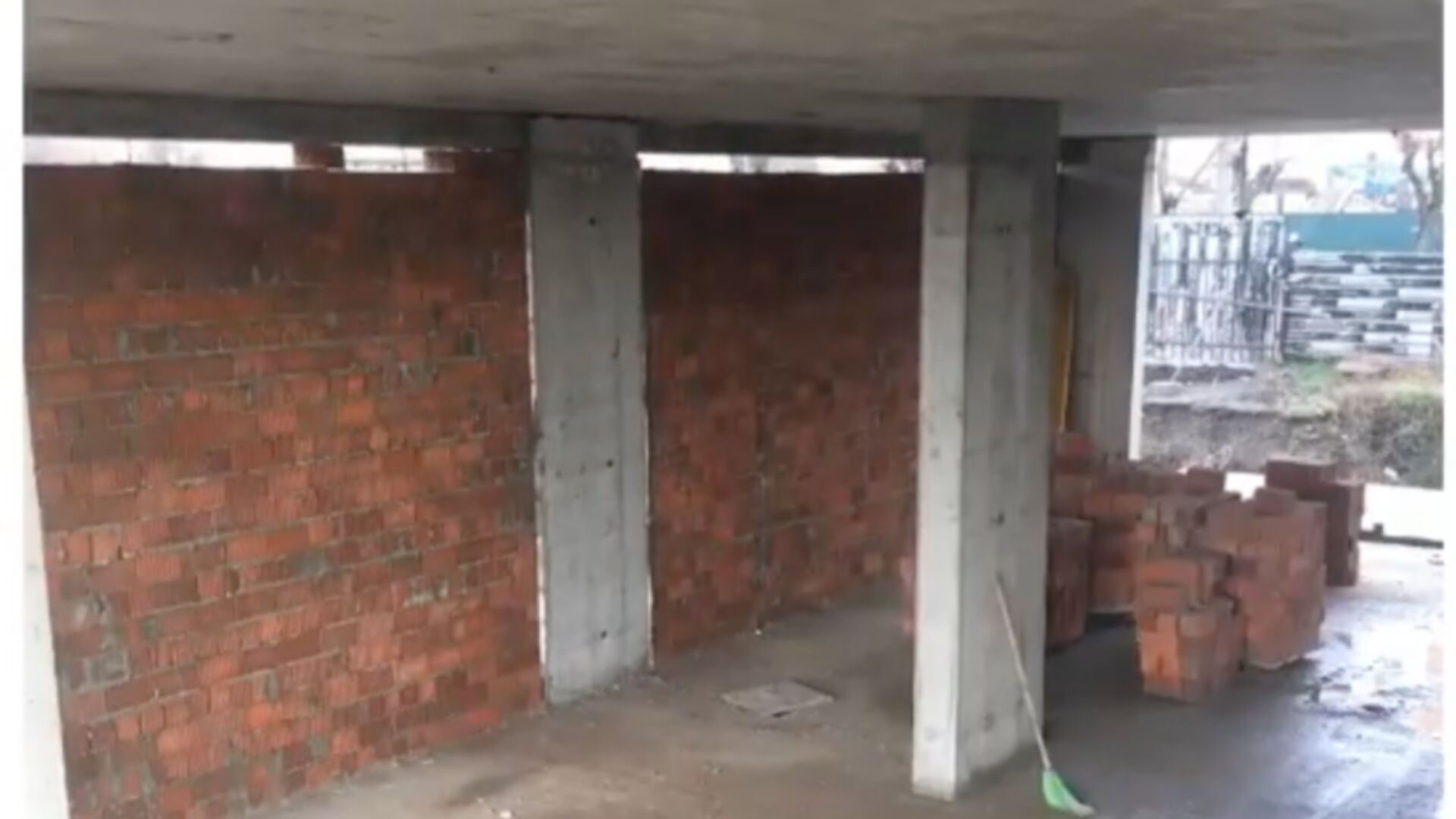

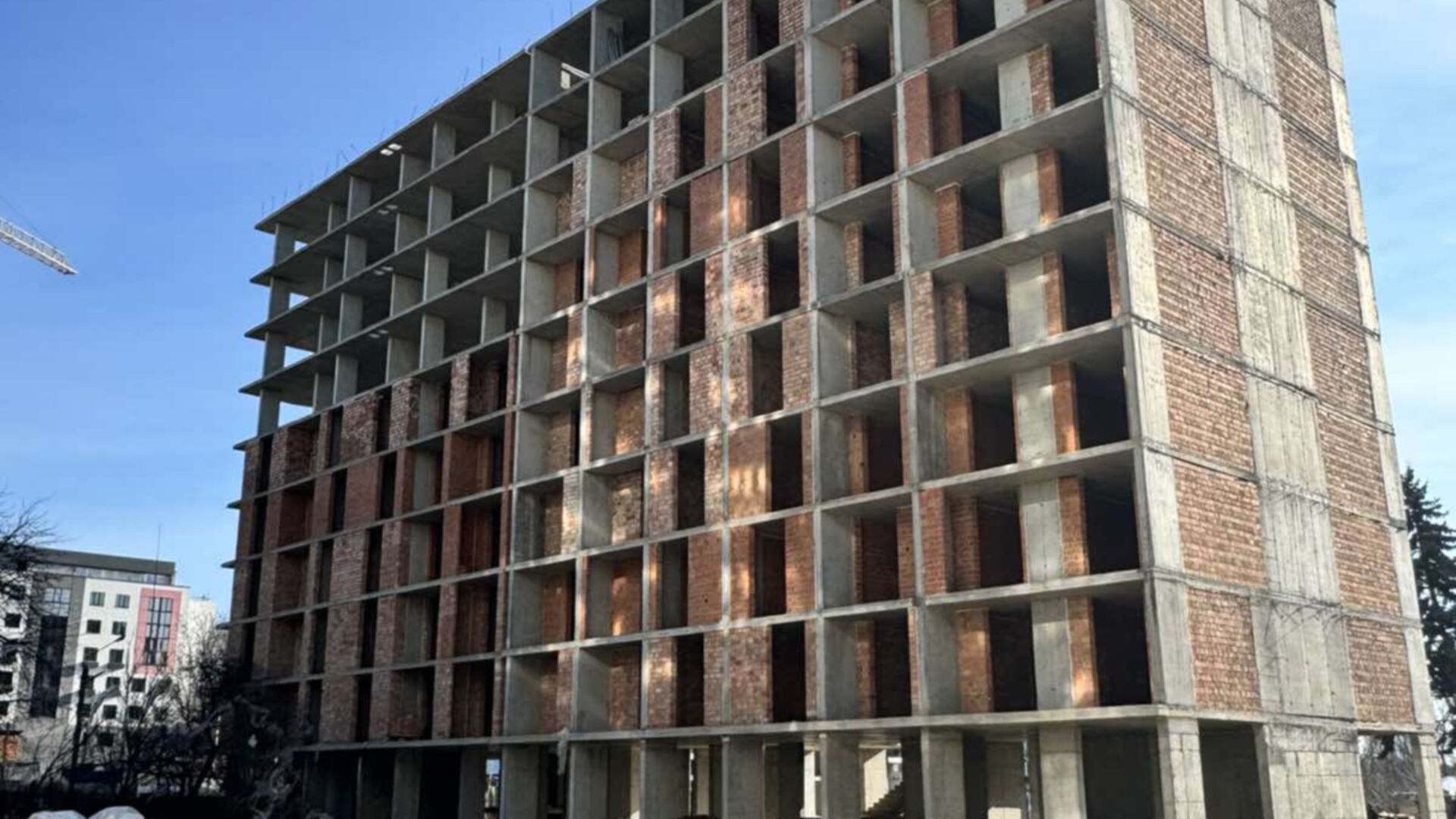

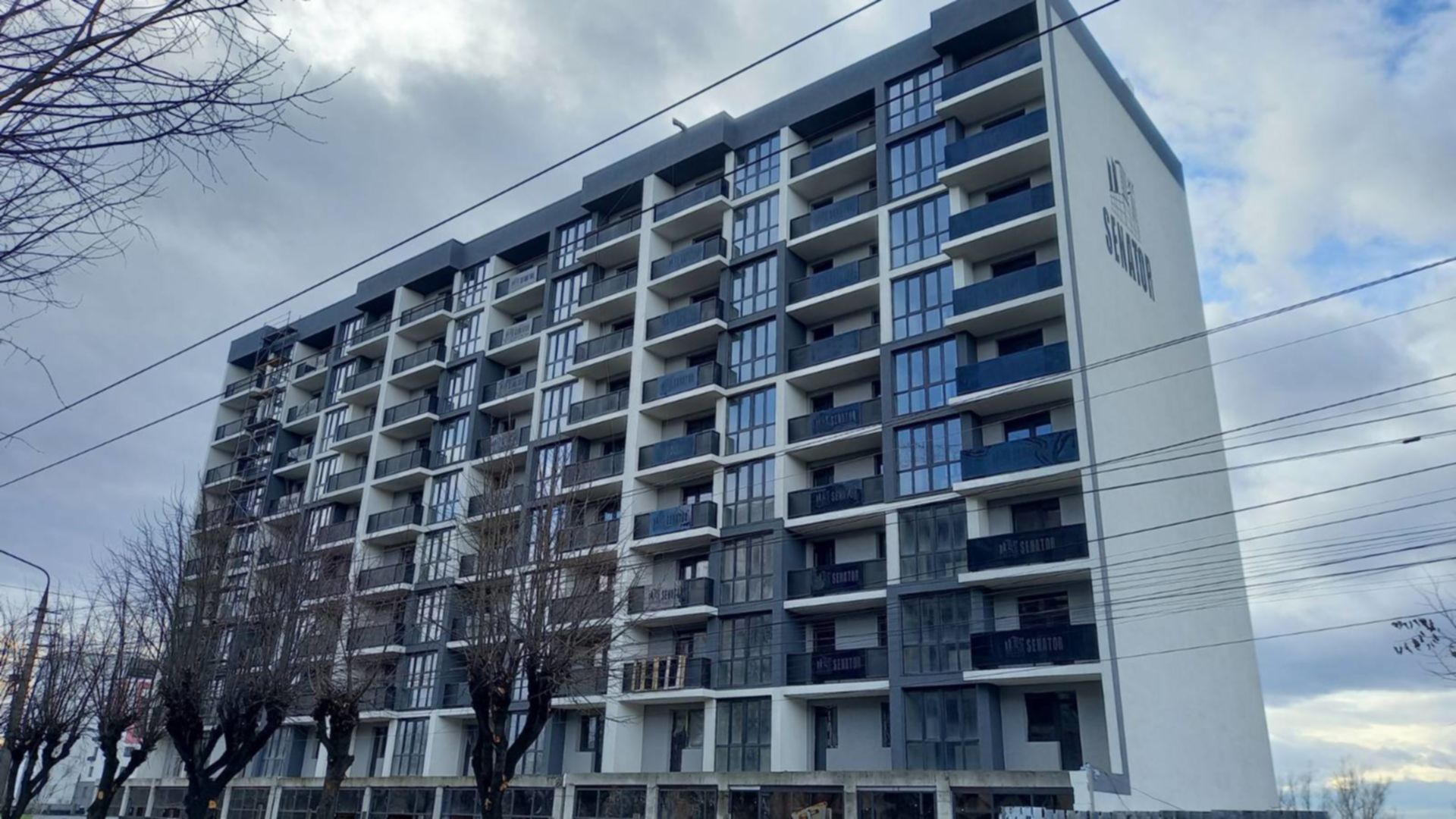

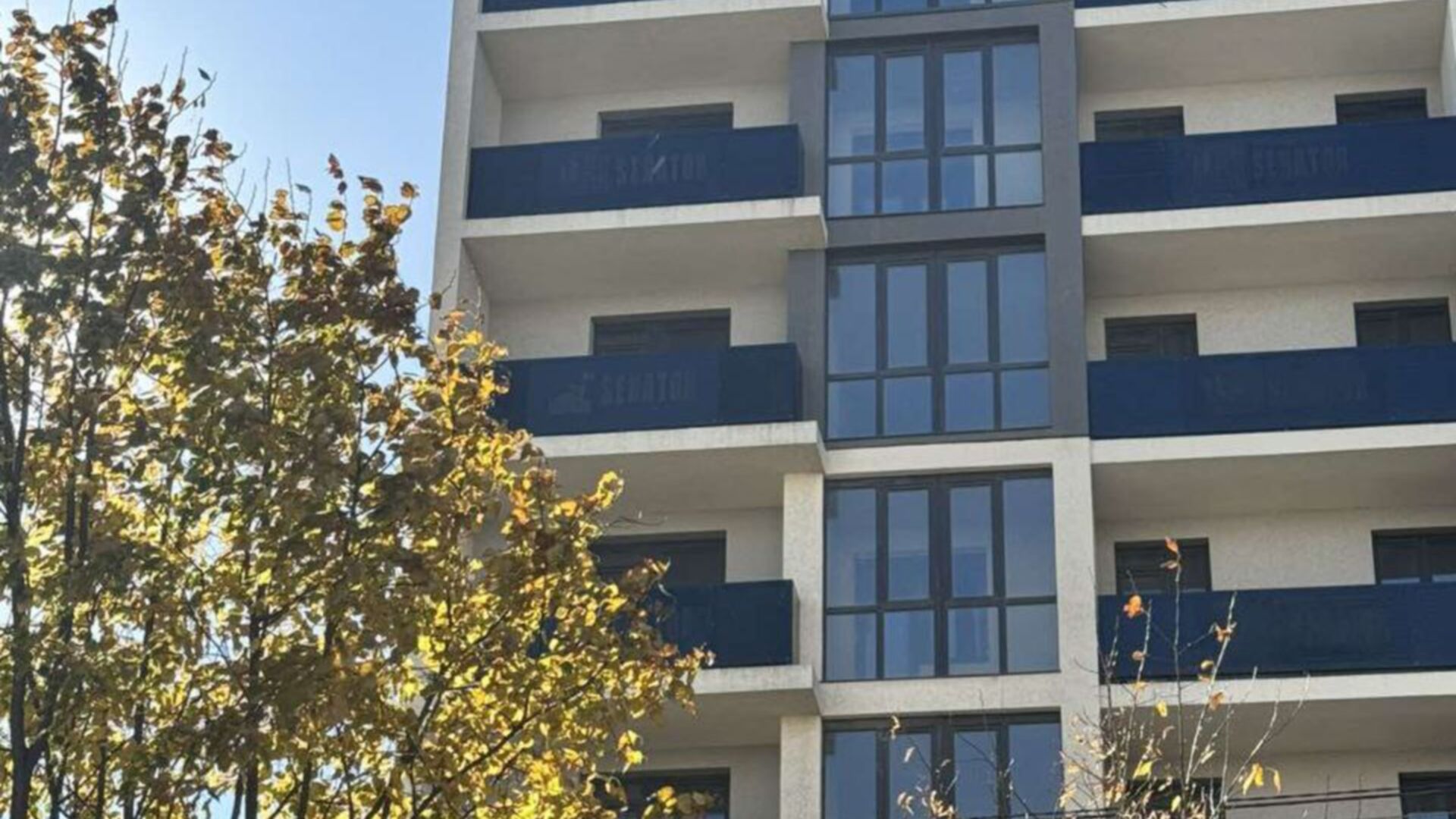

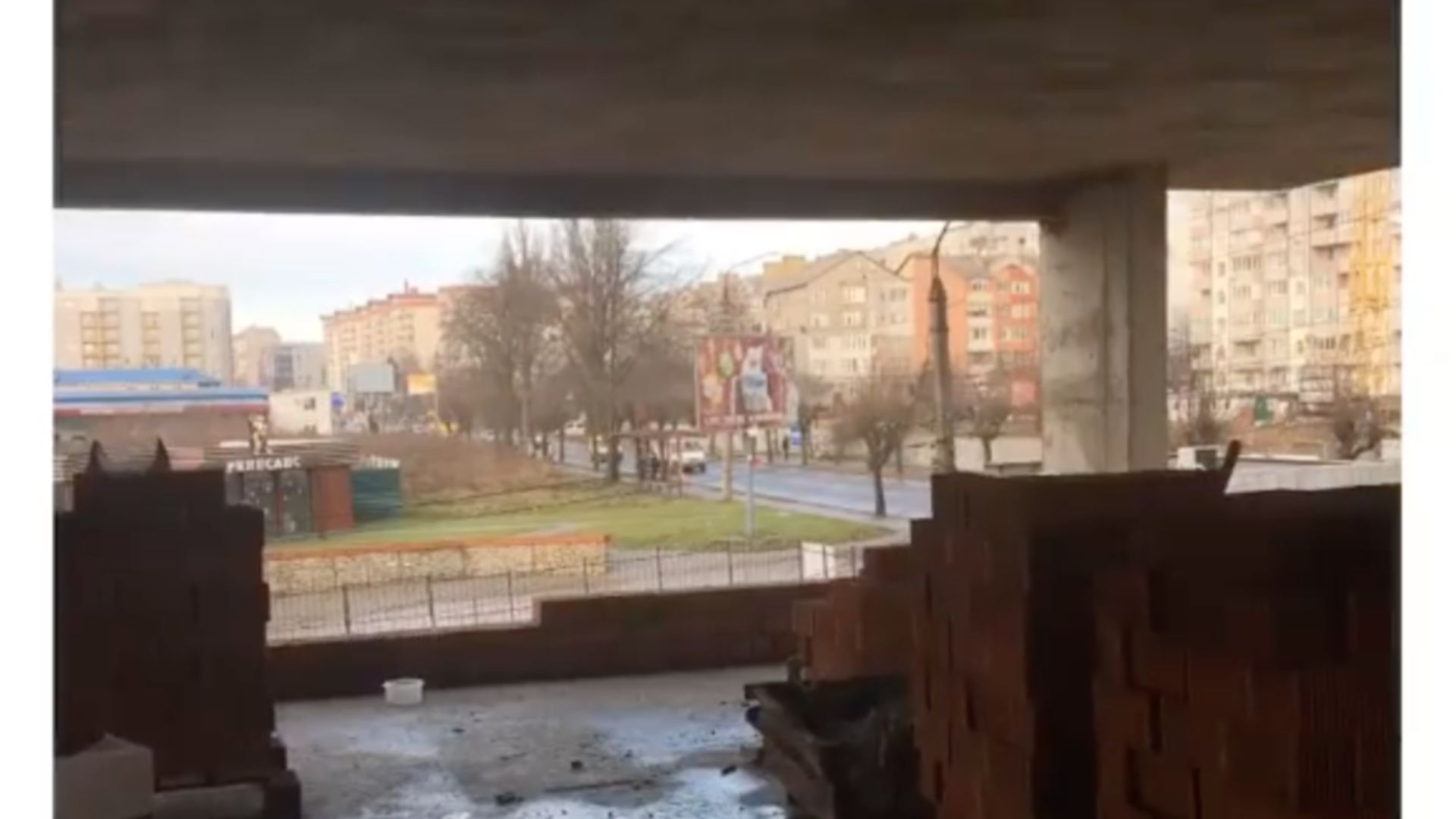

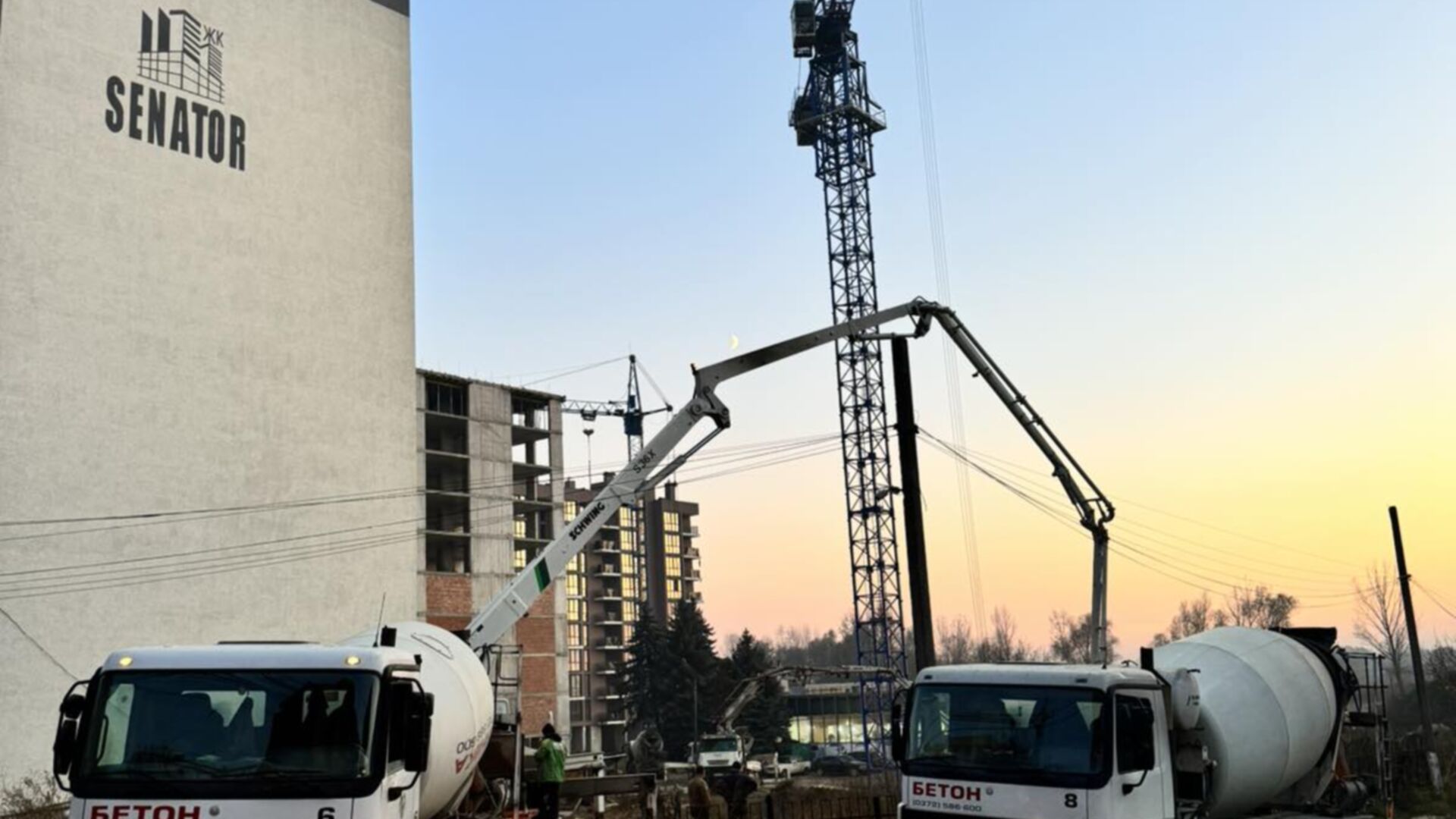

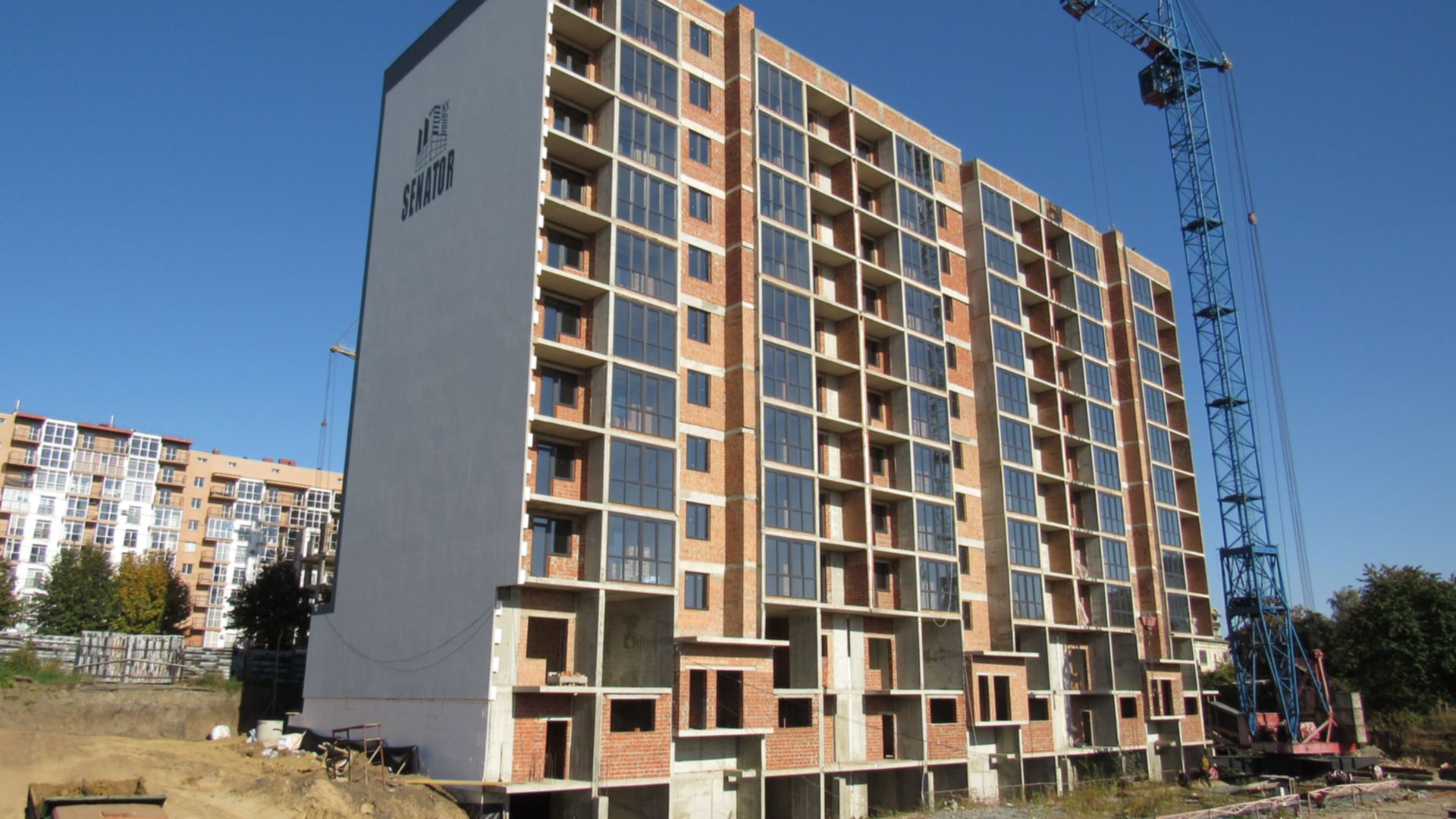

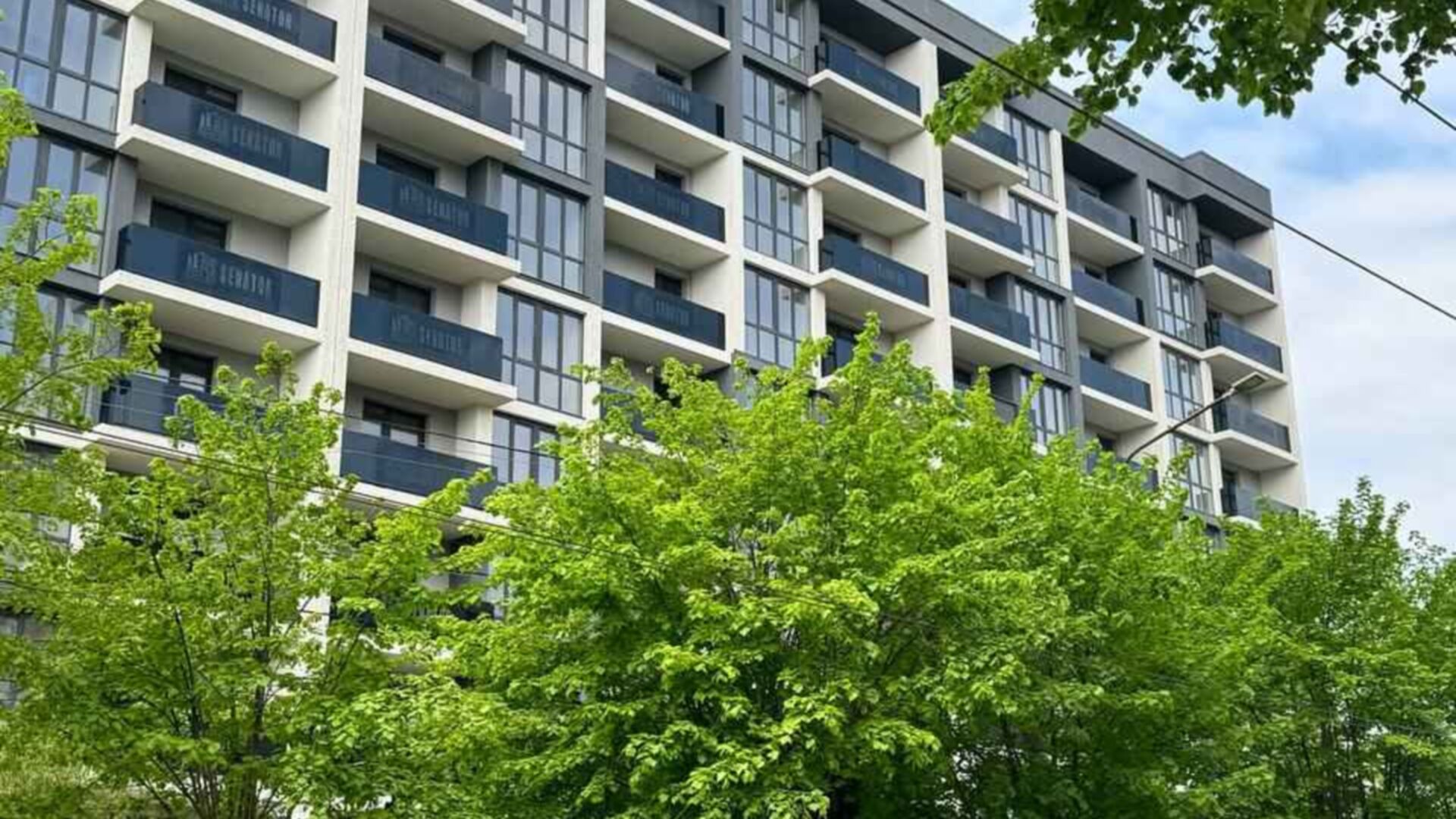

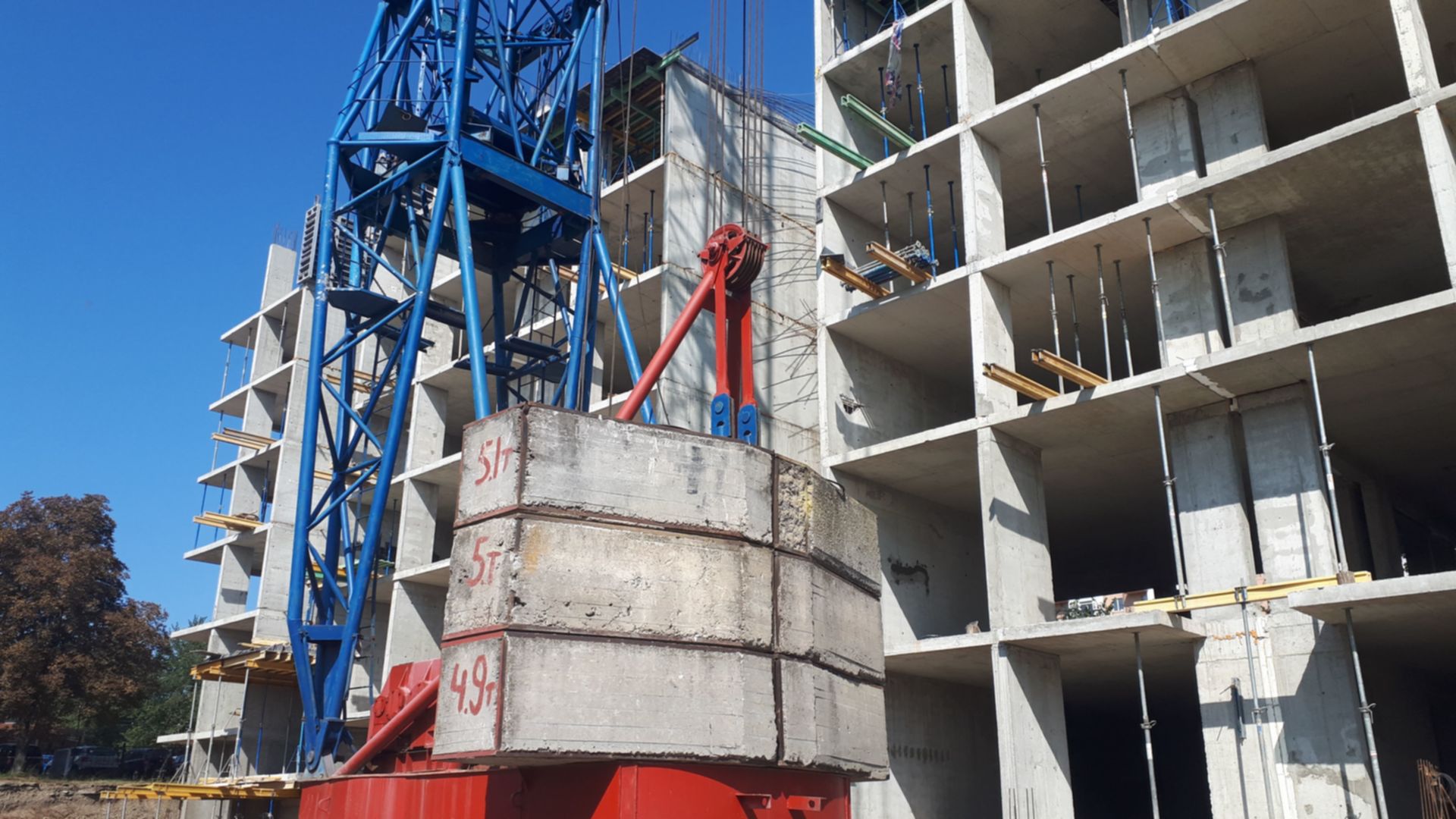

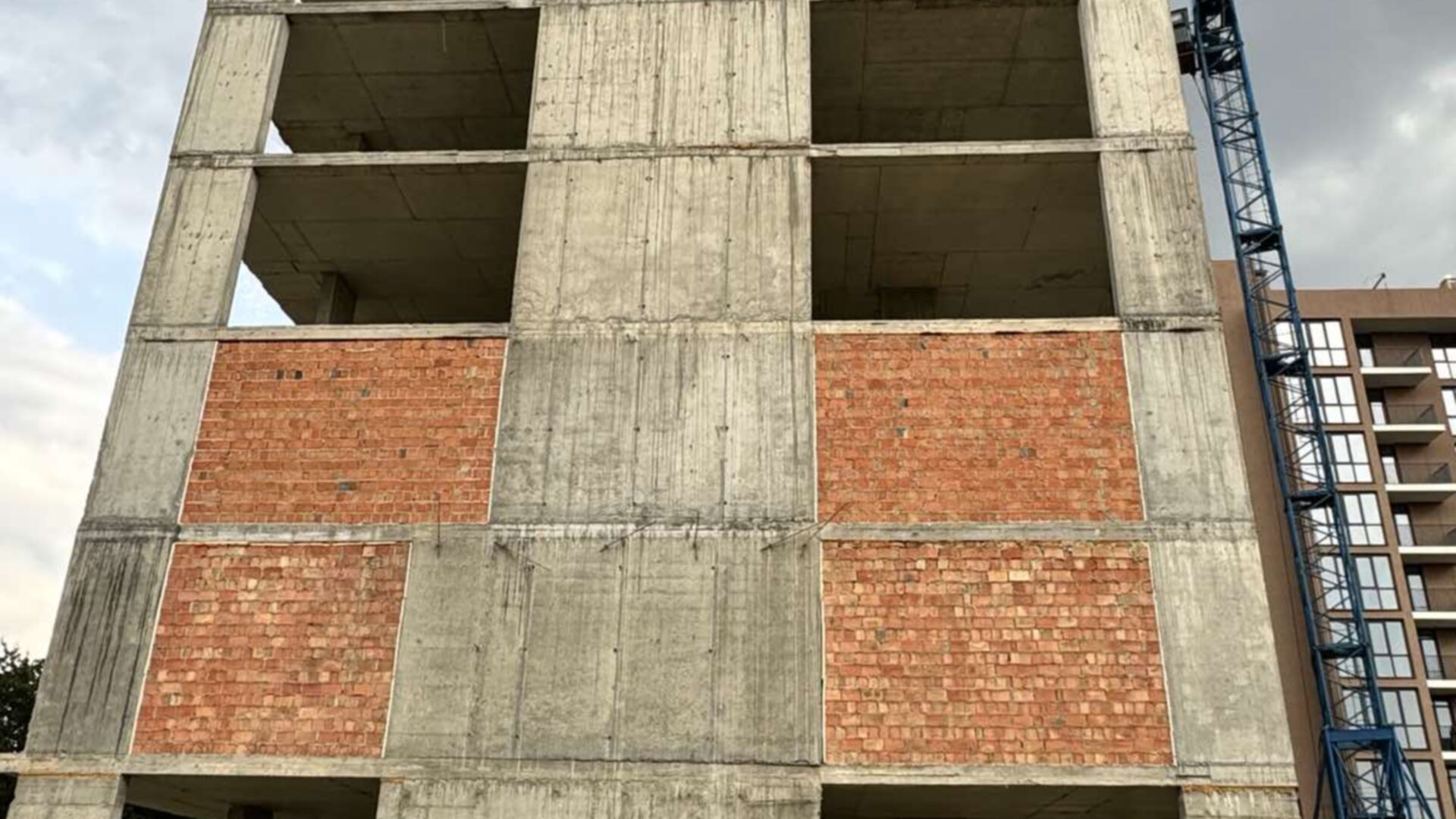

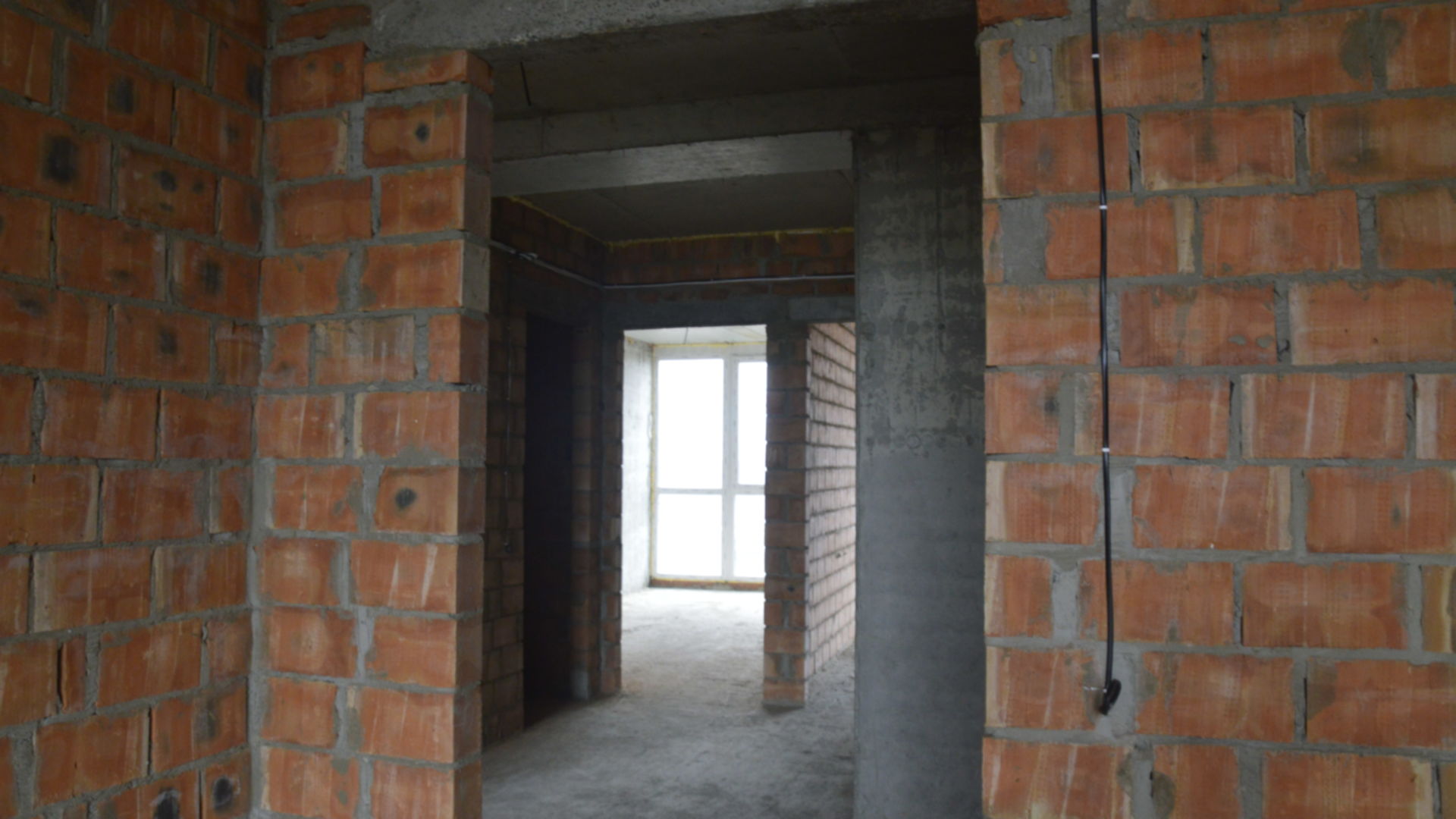

Ход строительства
ЖК Senator

Дом 1, очередь 1

Технология монолитно-каркасная
Перейти к планировкам
Благоустройство территории
Дата сдачи 4 кв. 2024
Перенесено с 2 кв. 2024
Завершено 9 этапов из 10

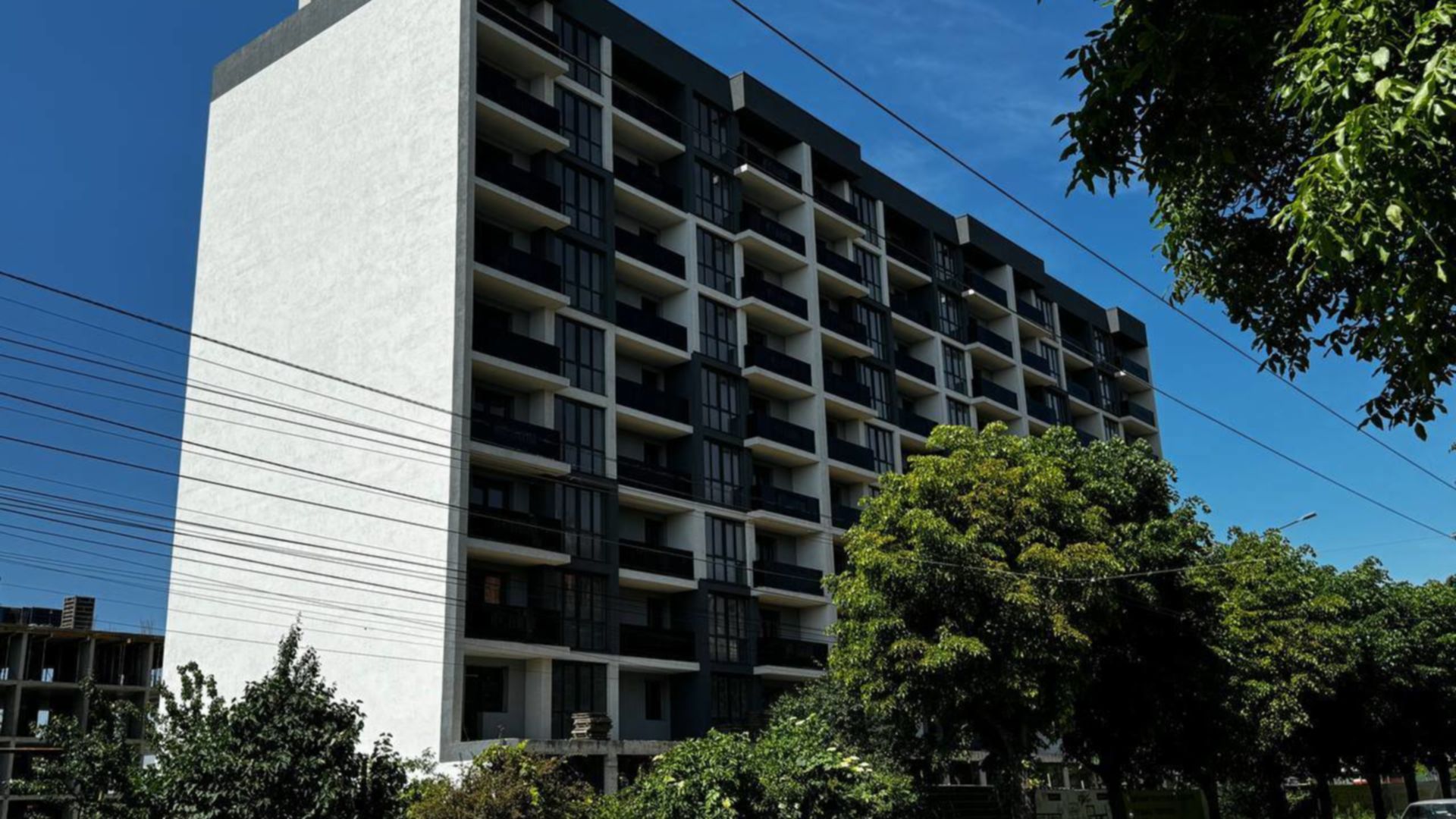

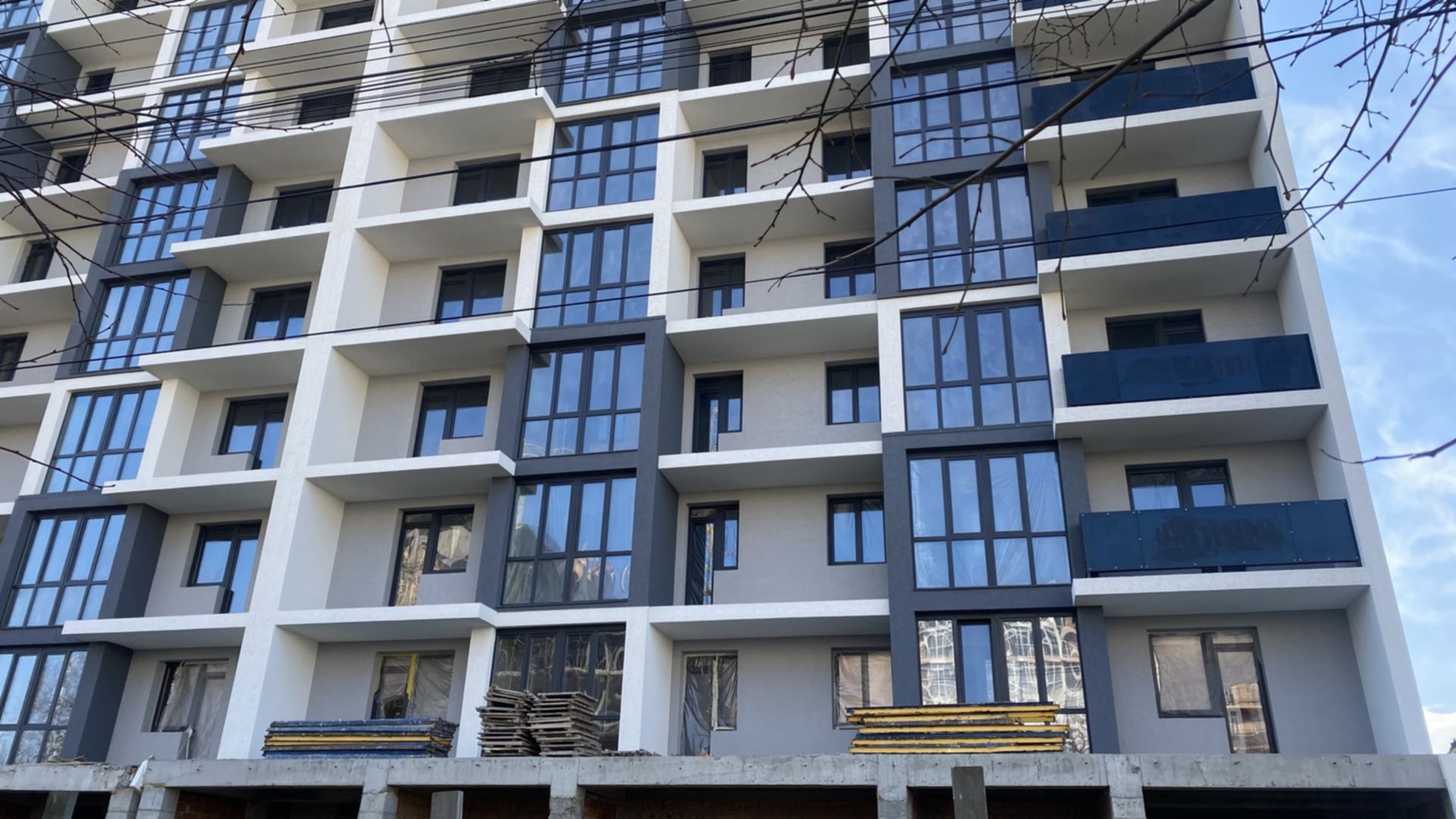

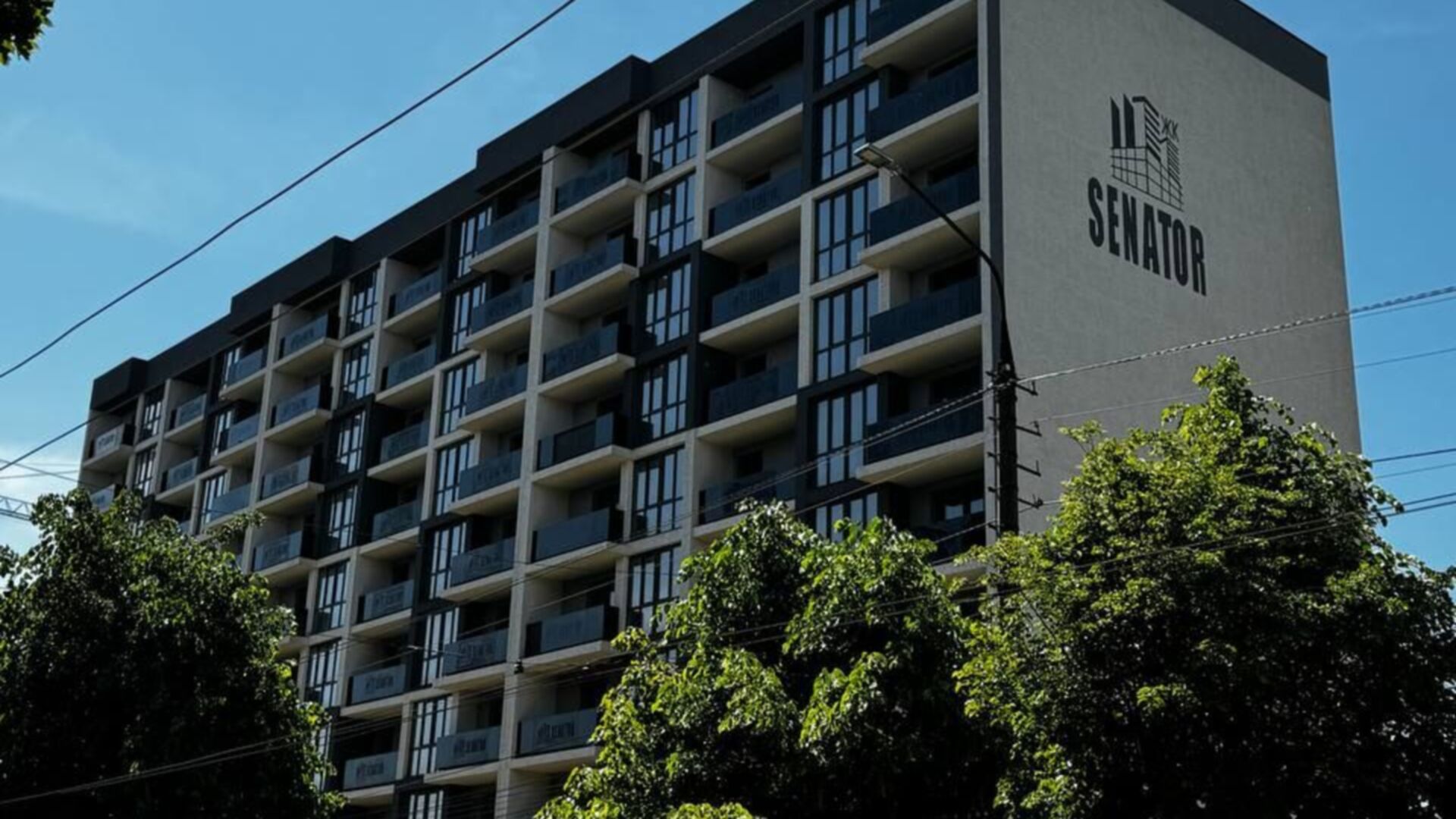

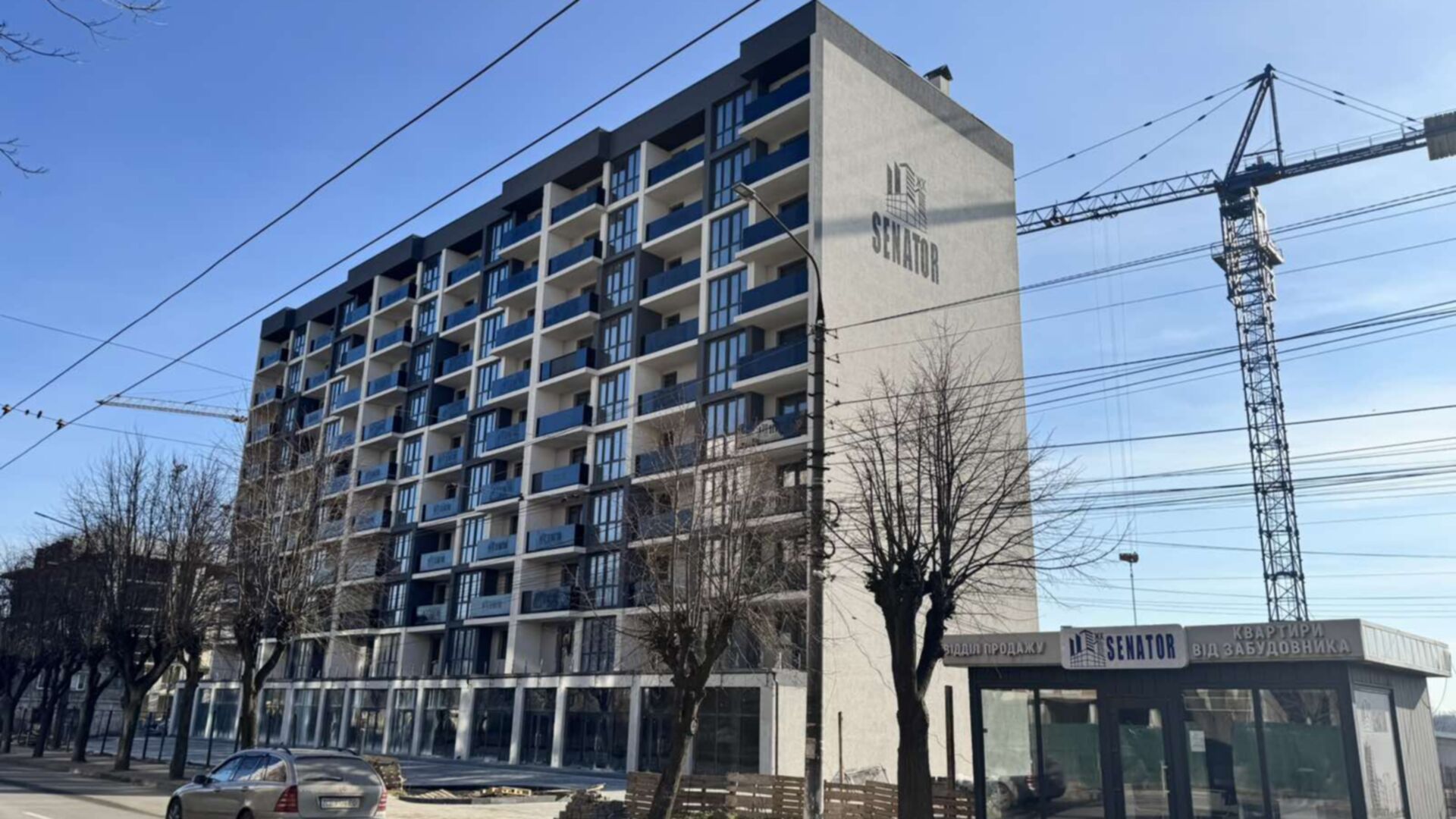

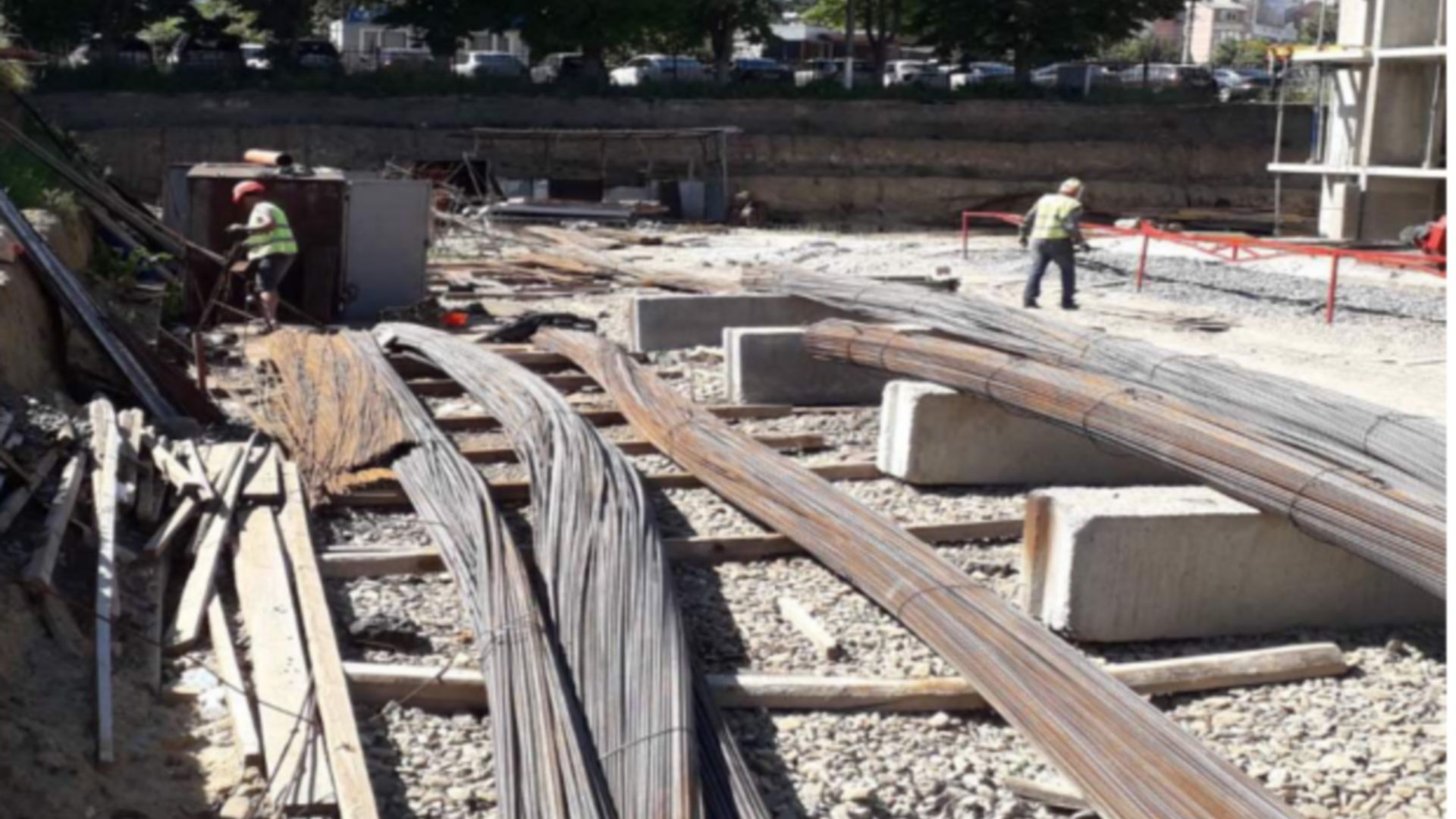

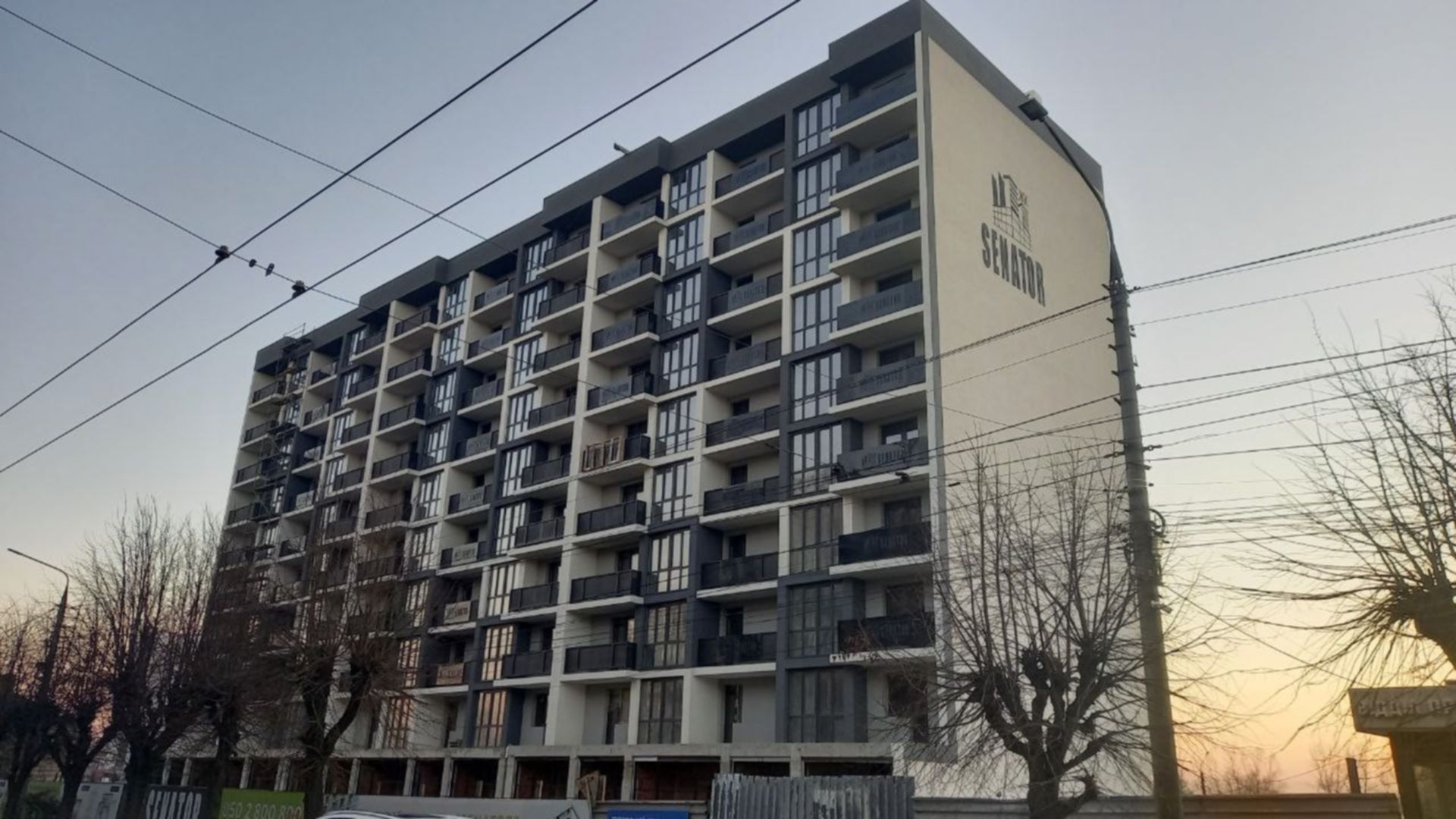

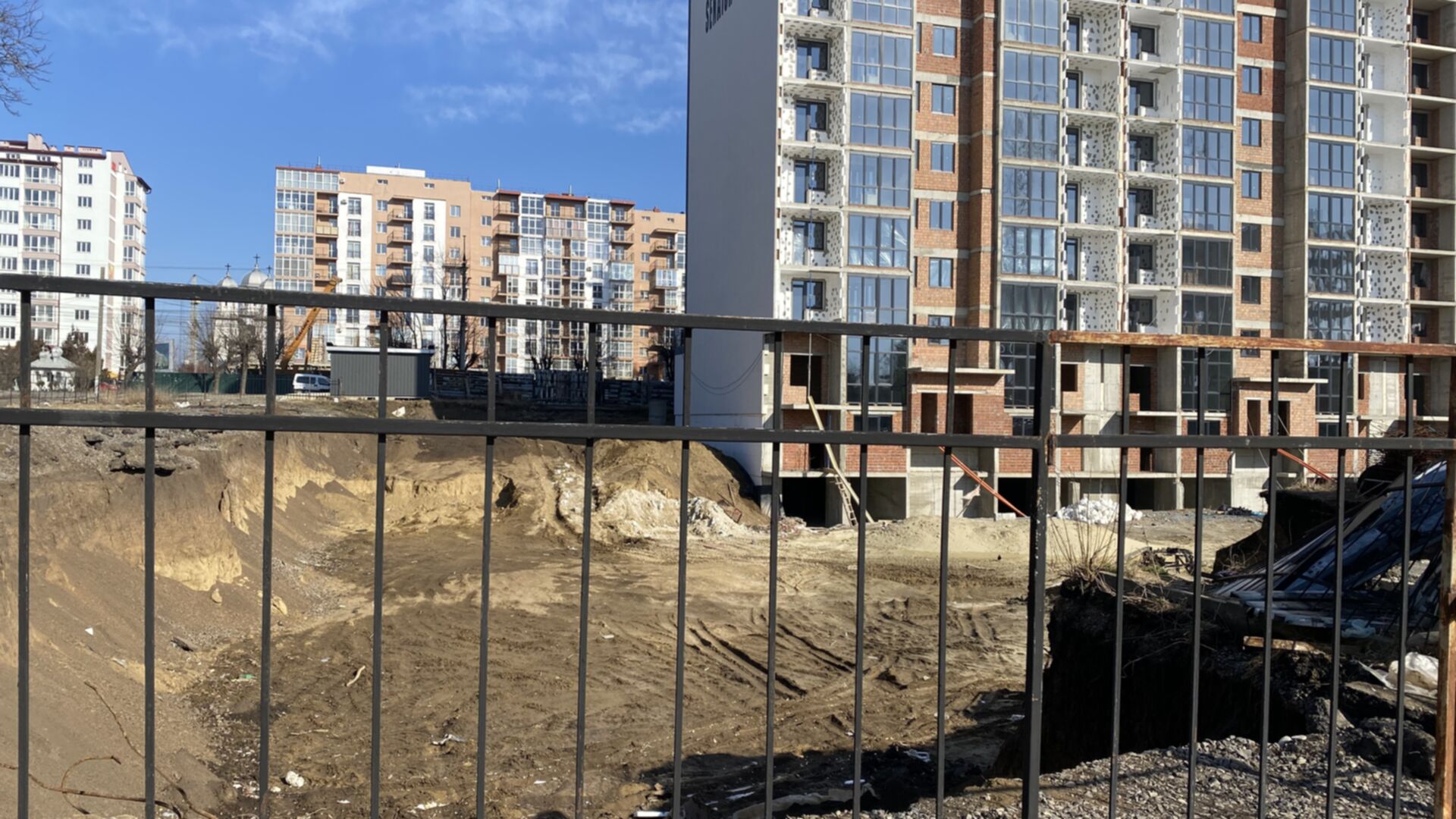

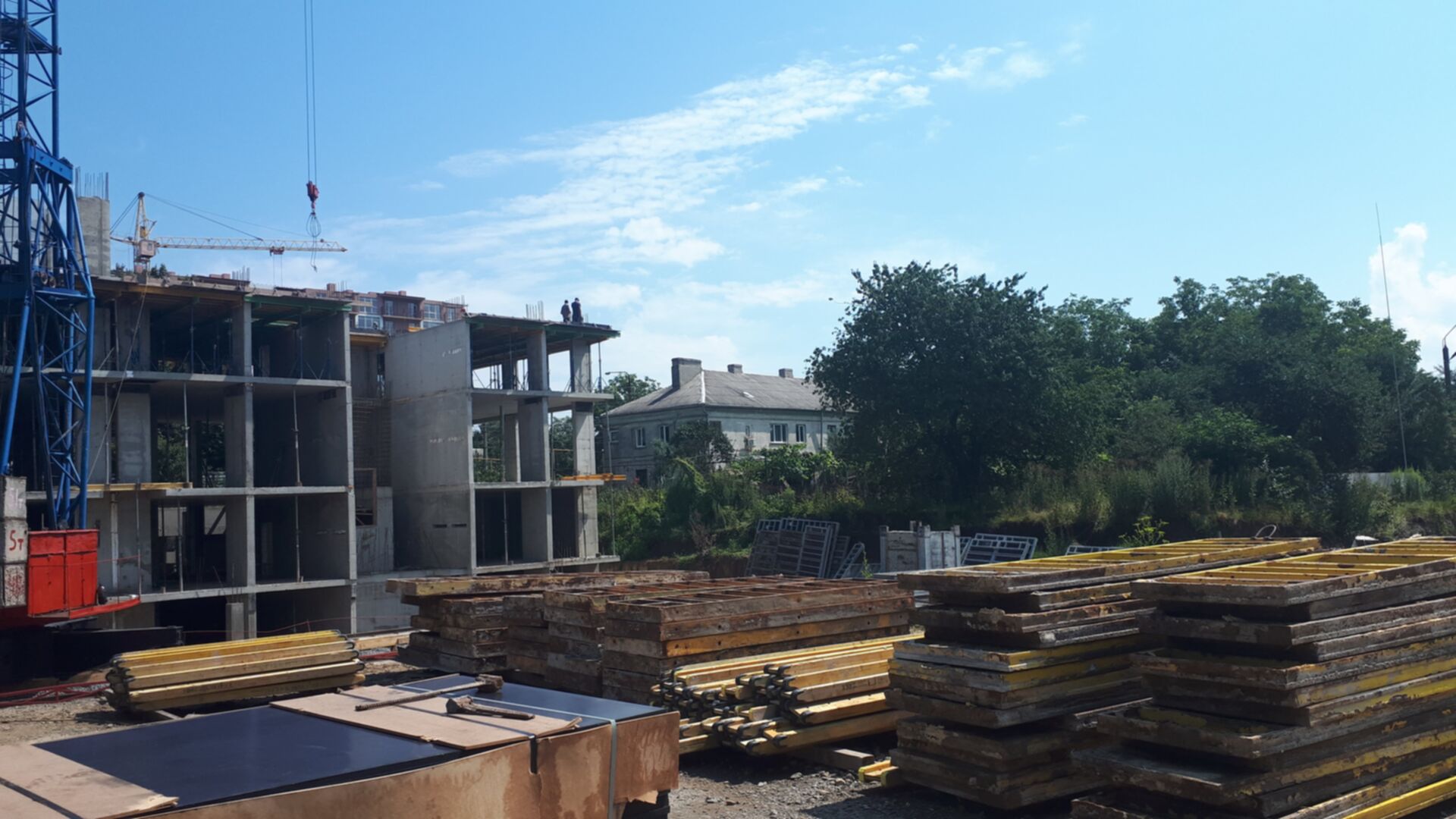

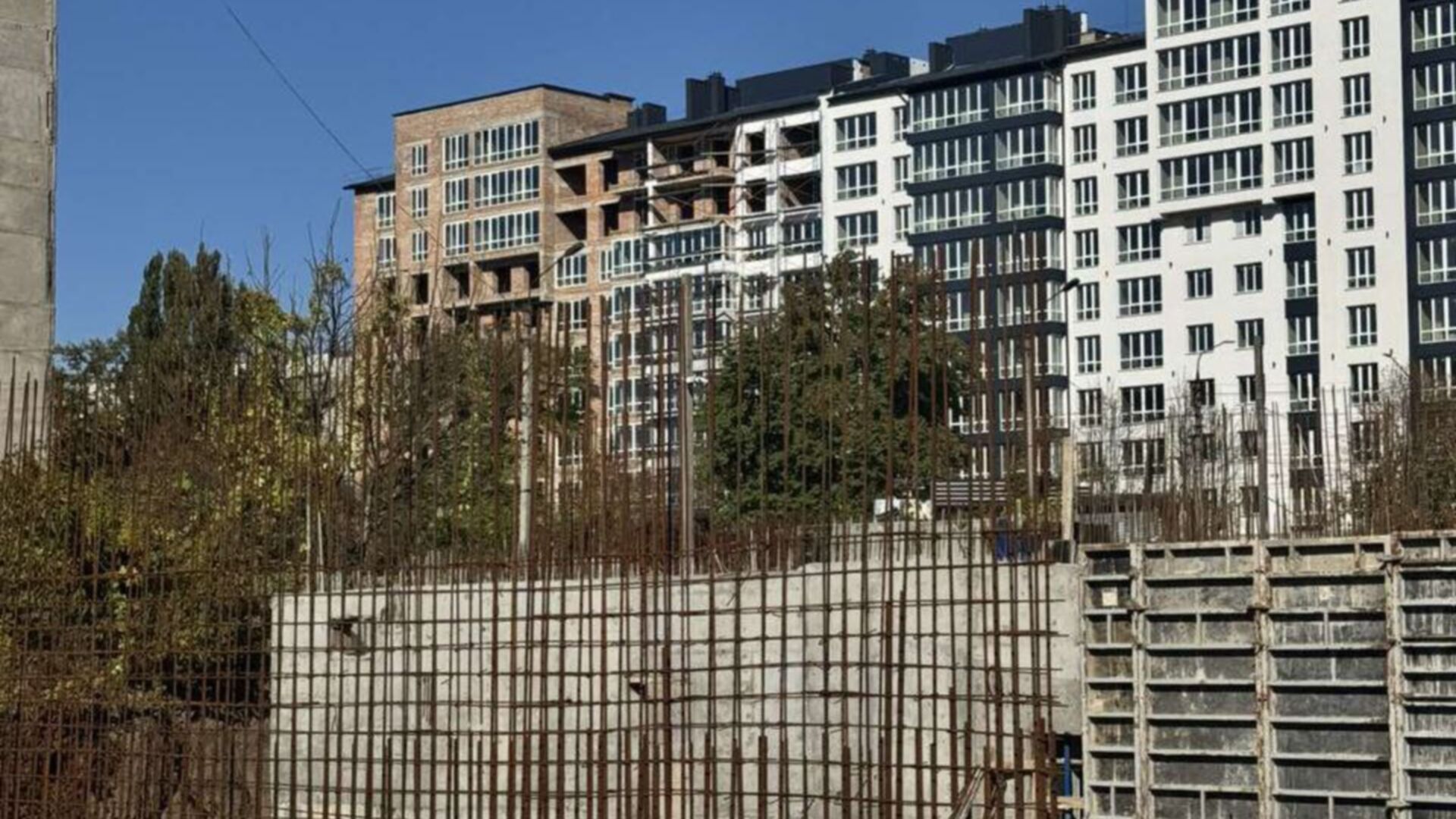

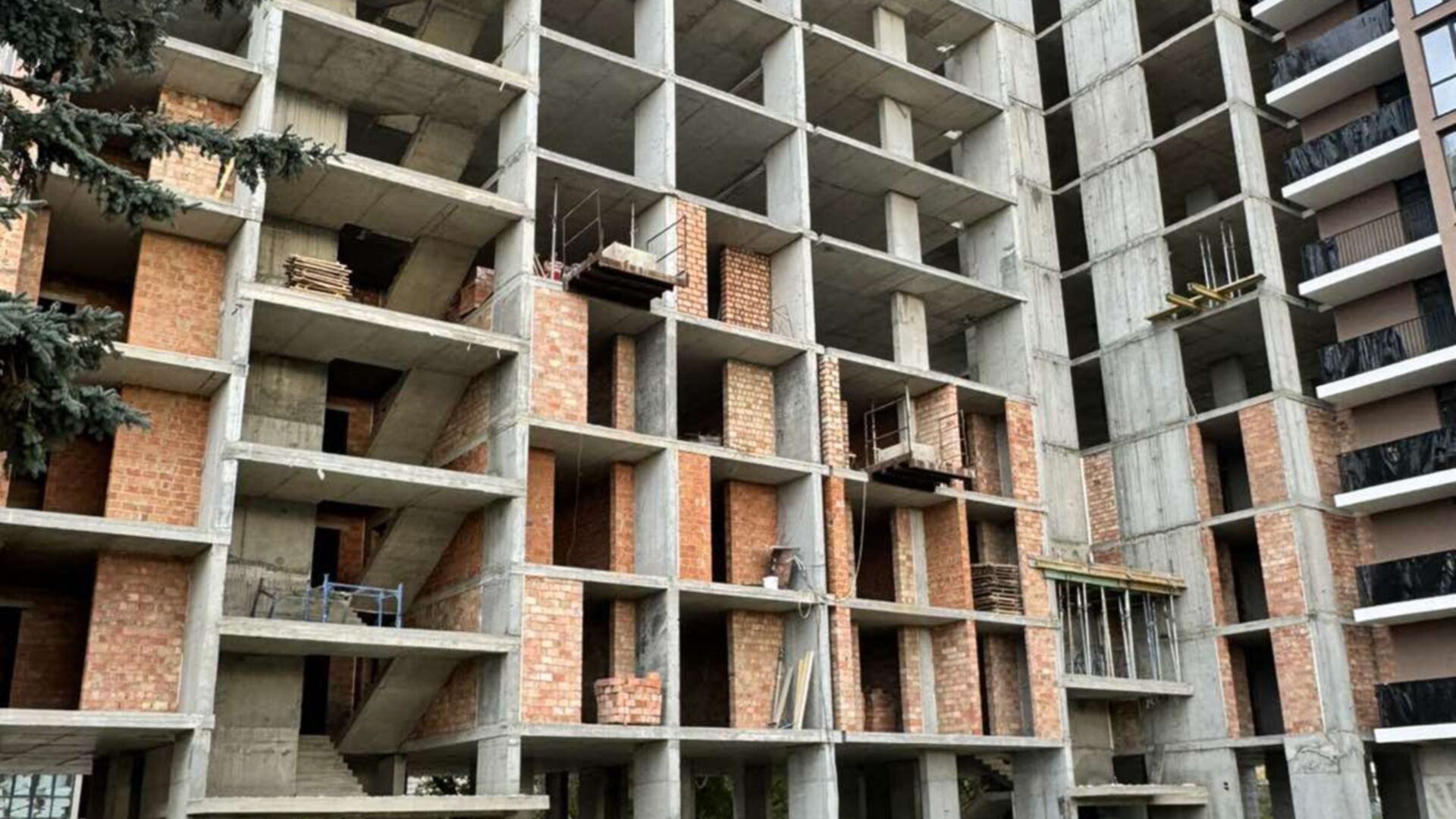

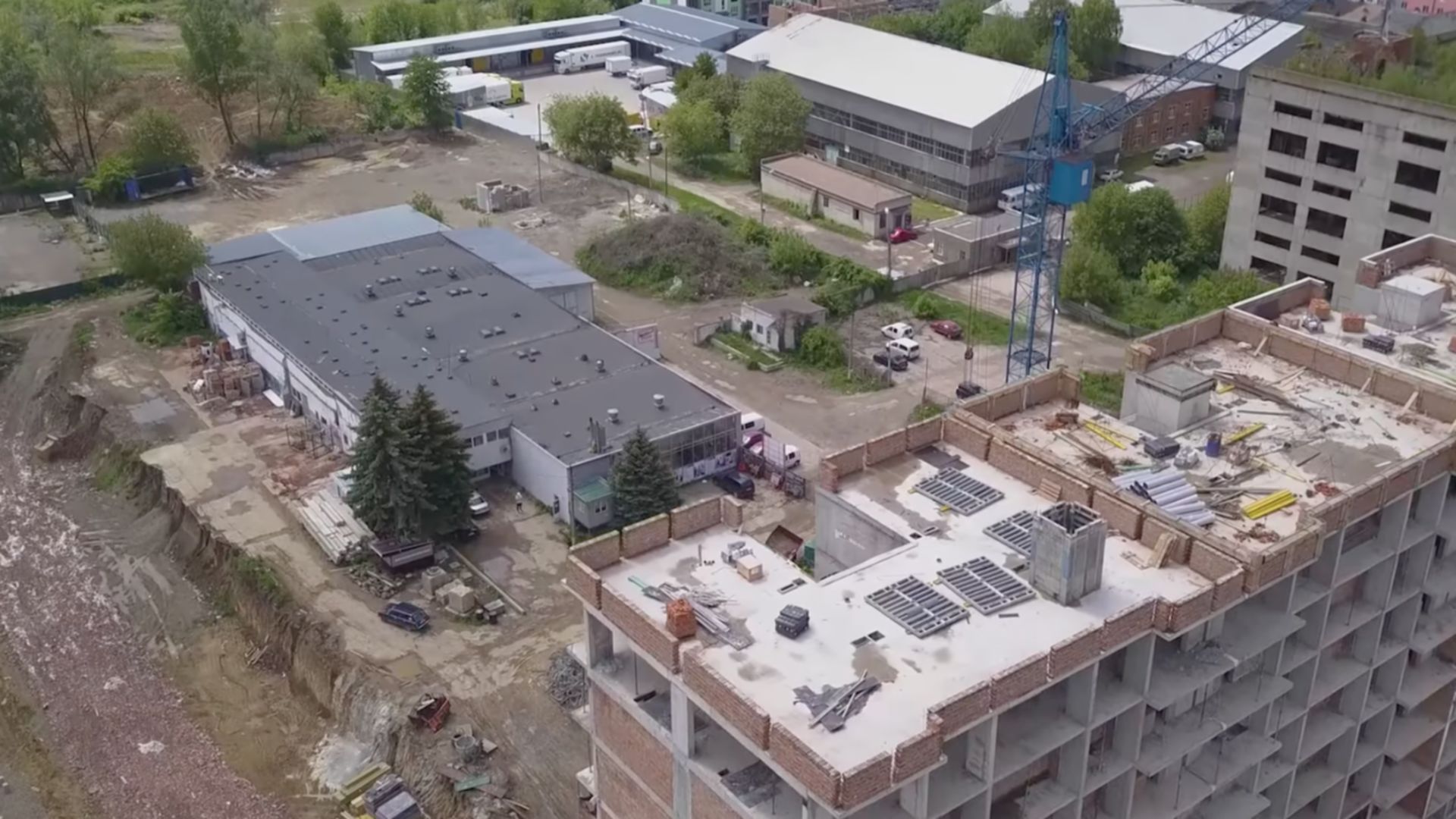

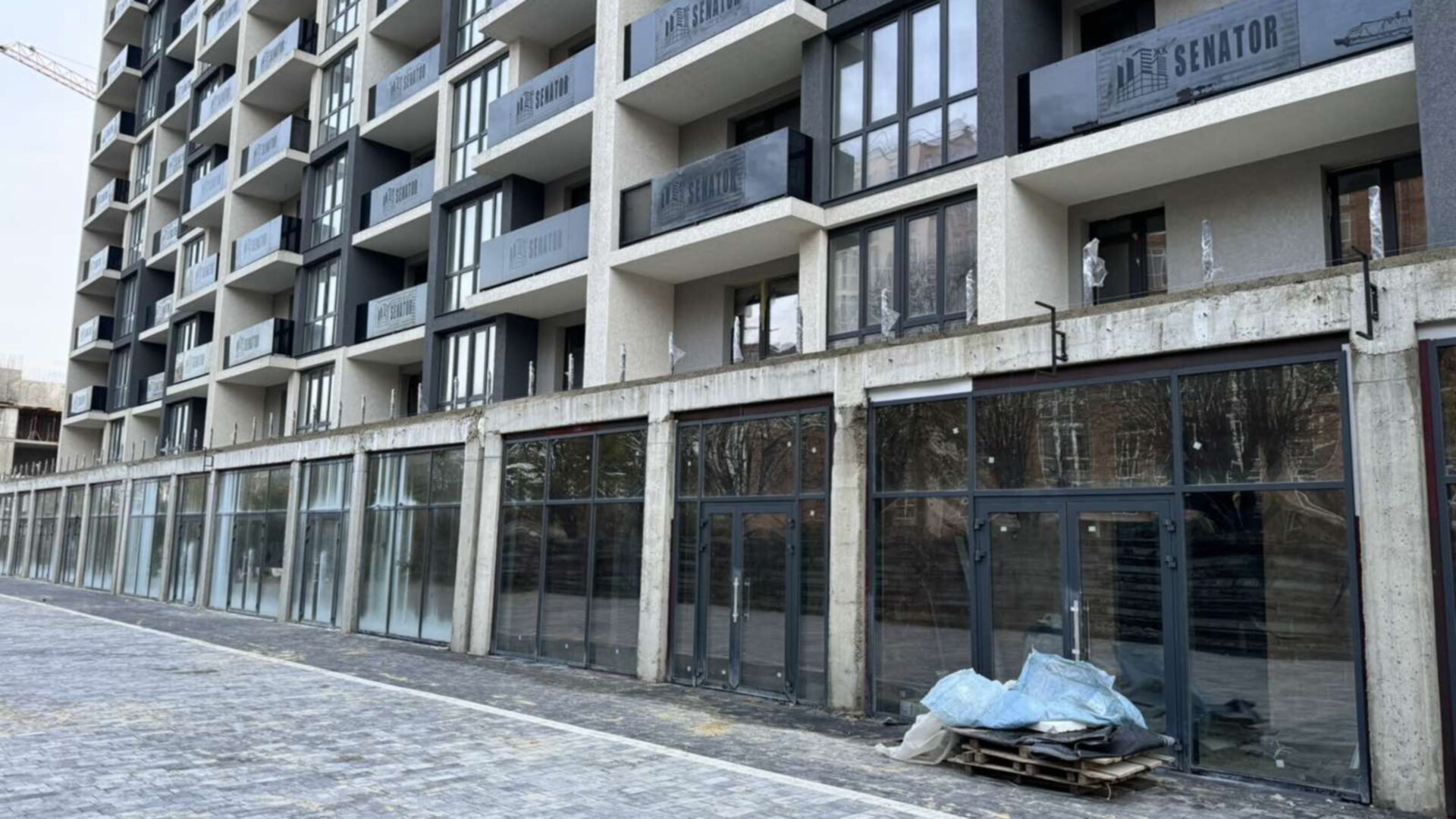

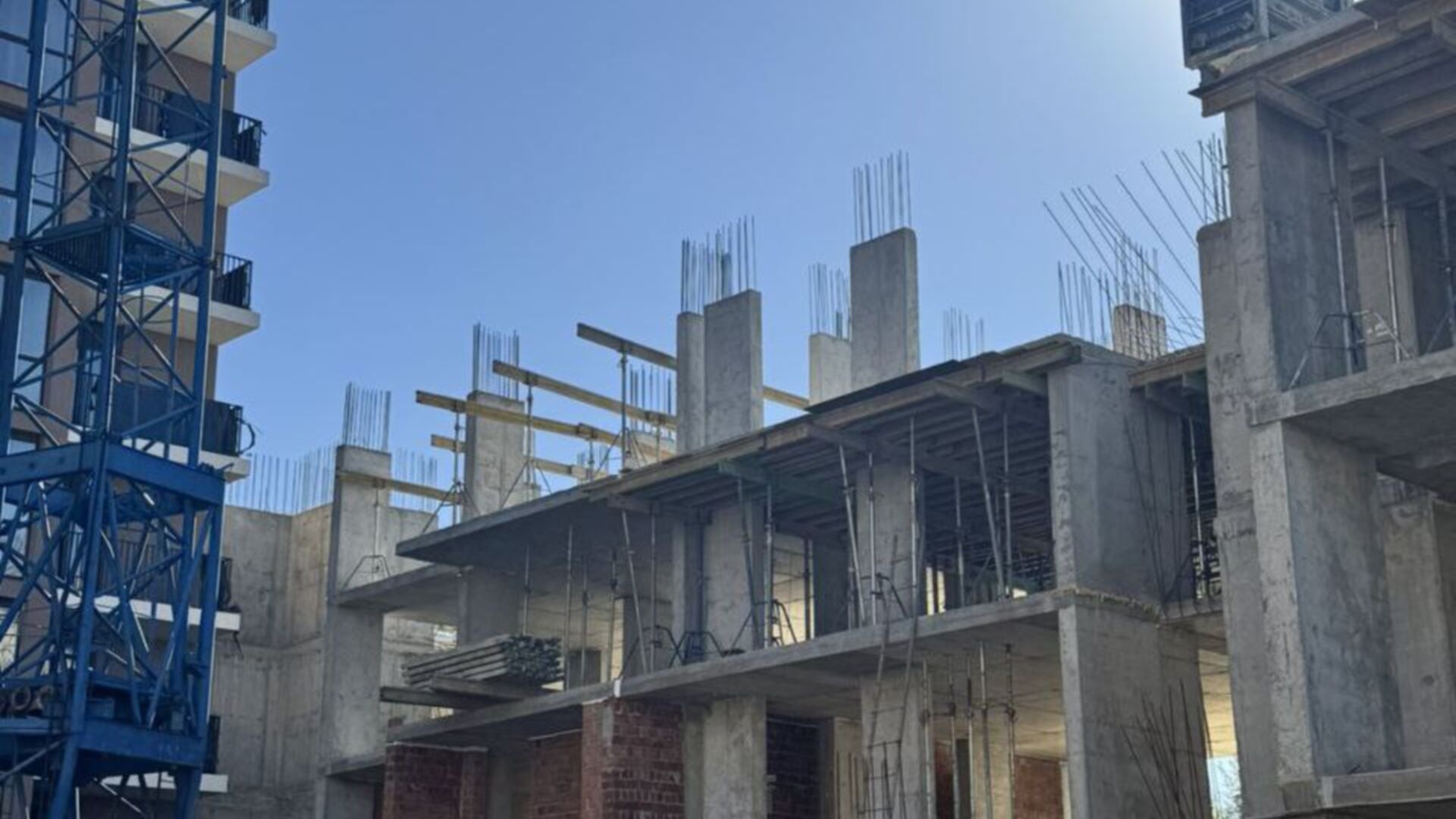

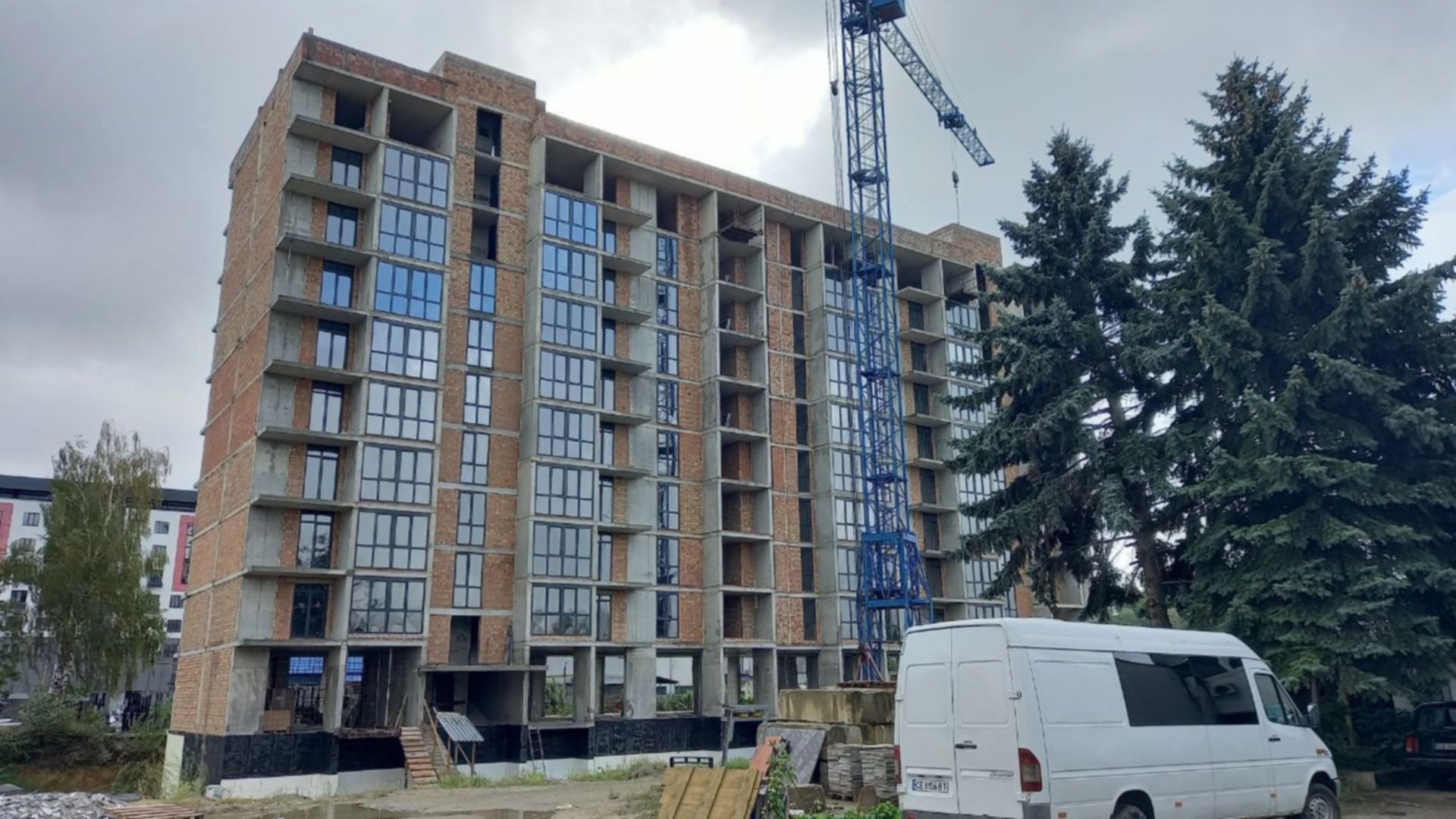

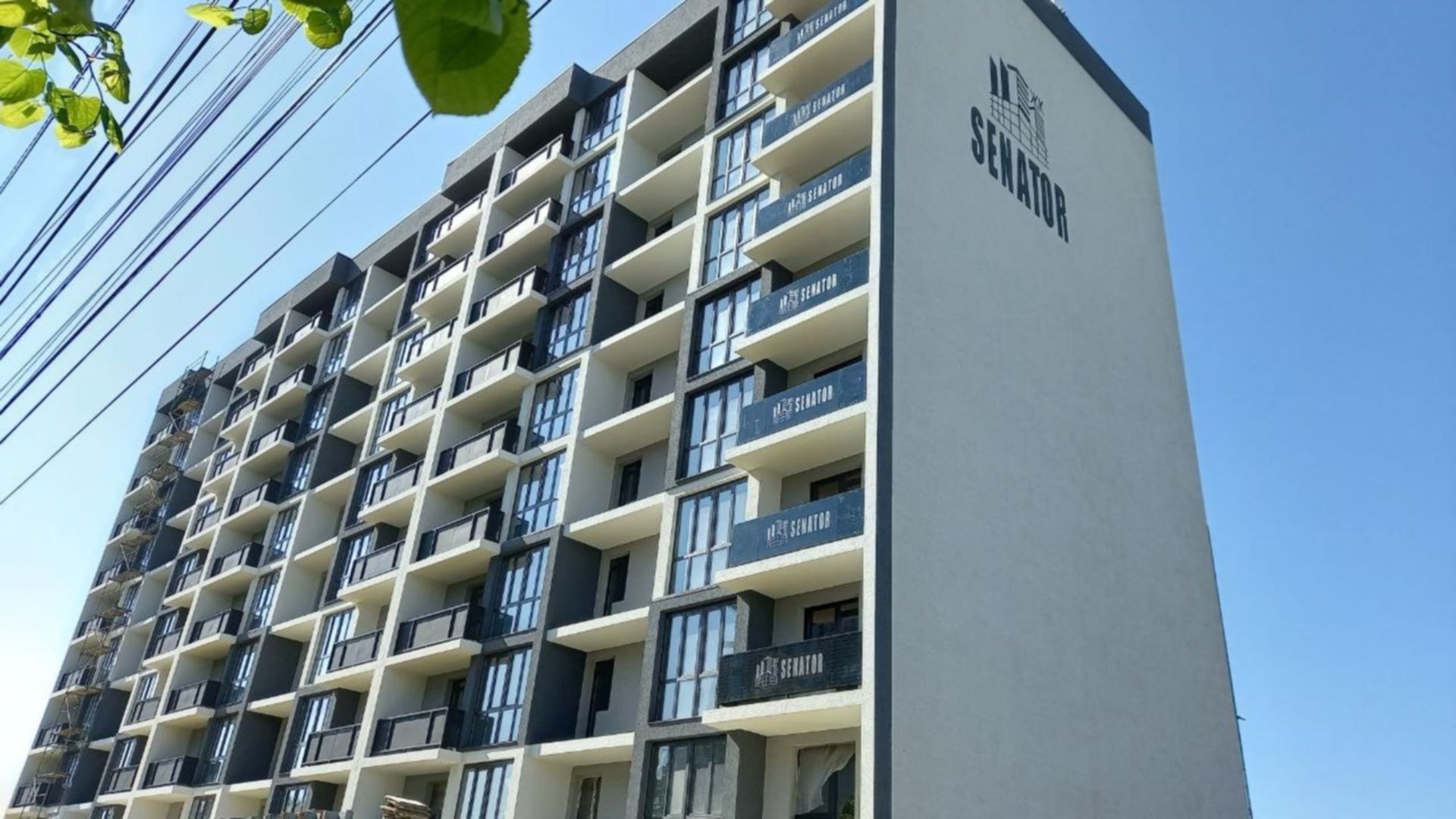

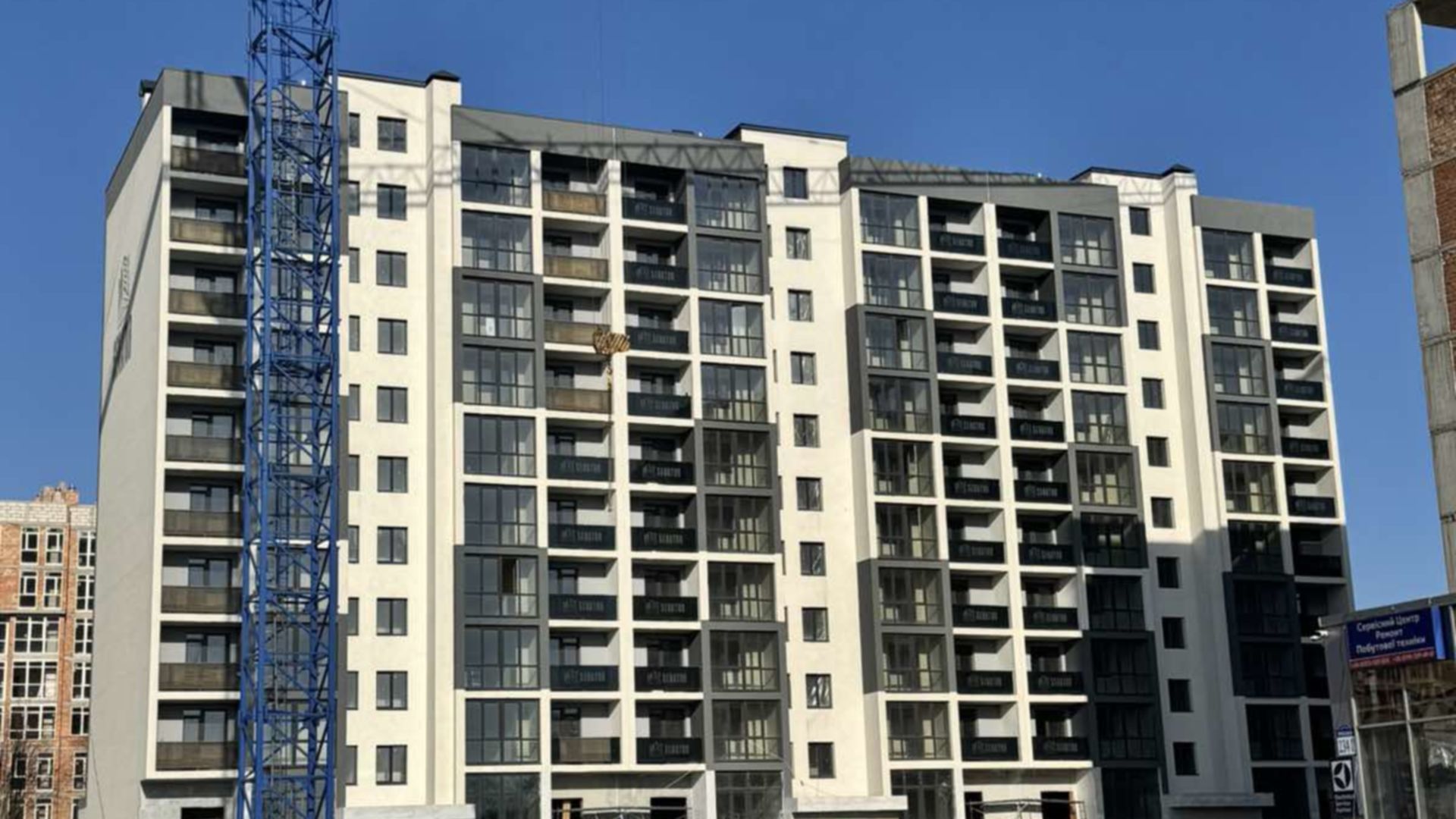

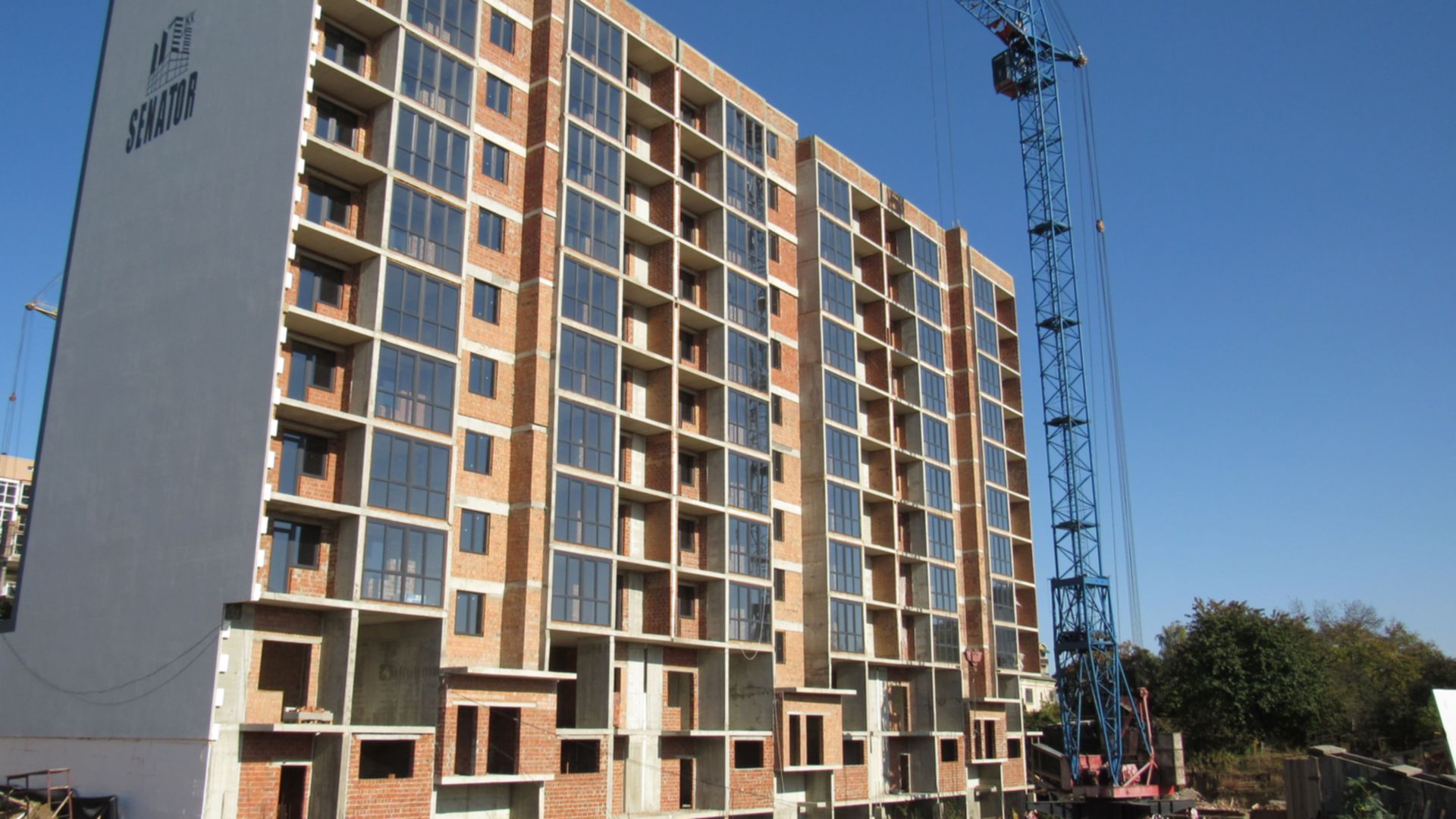

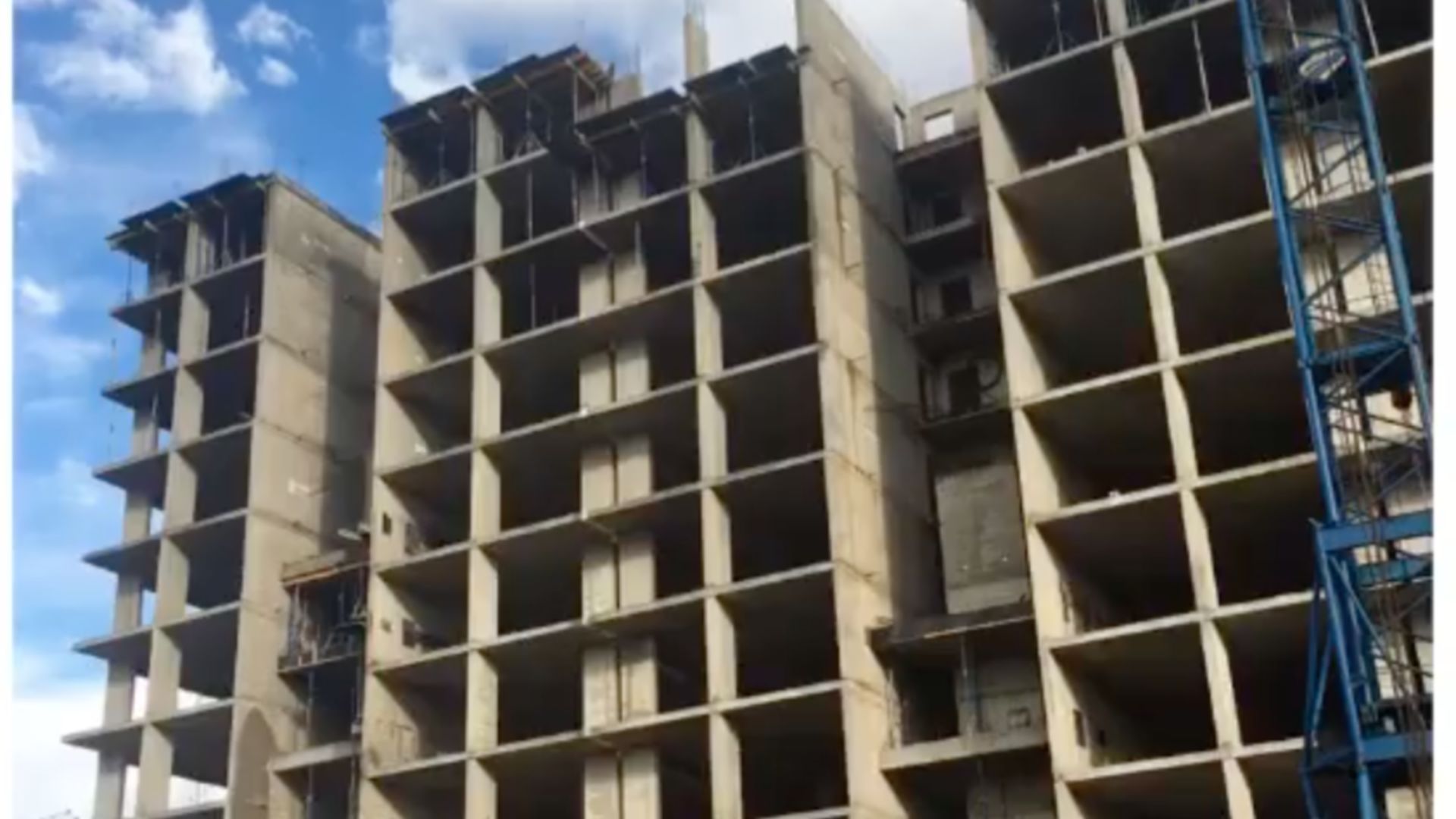

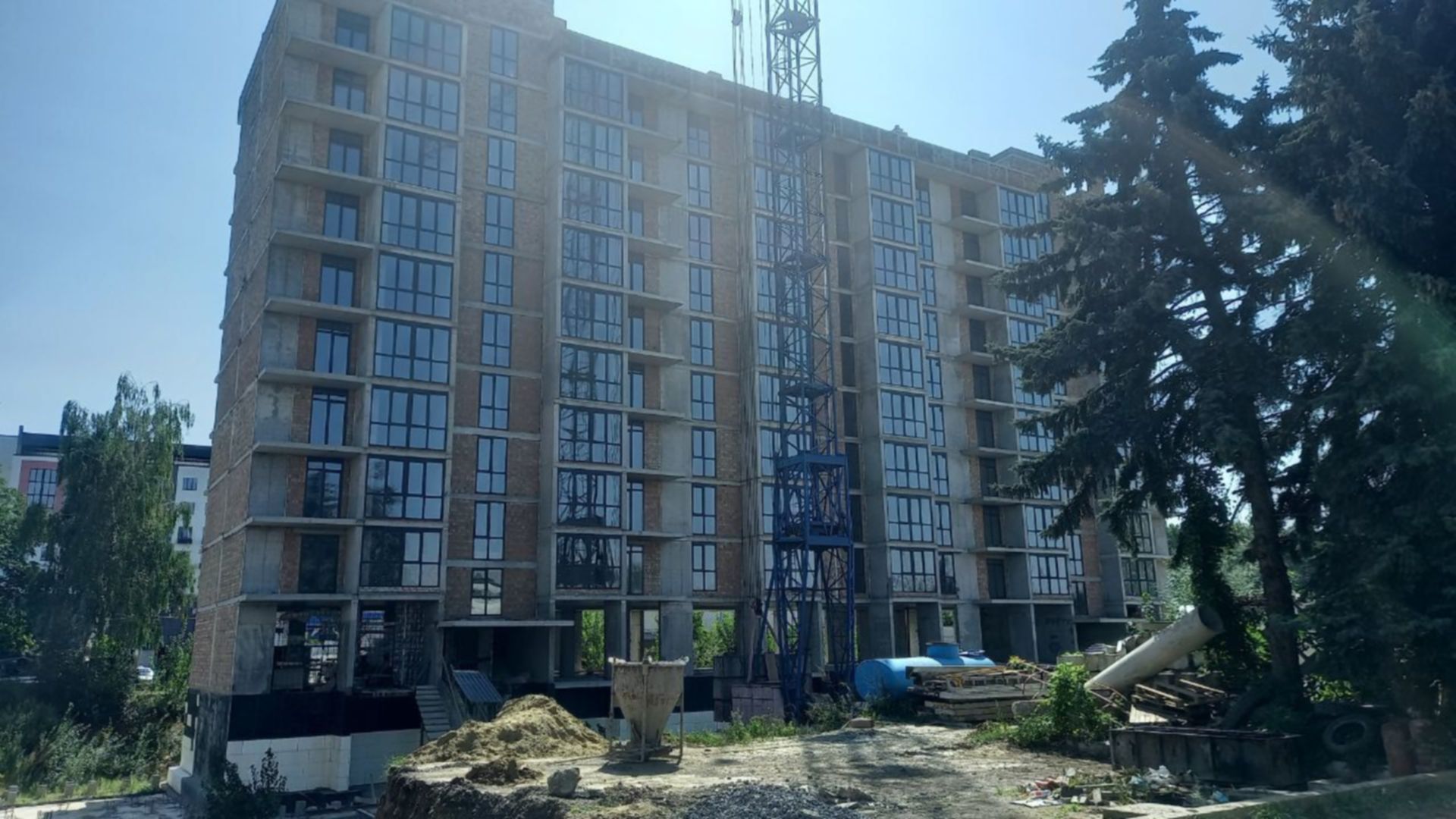

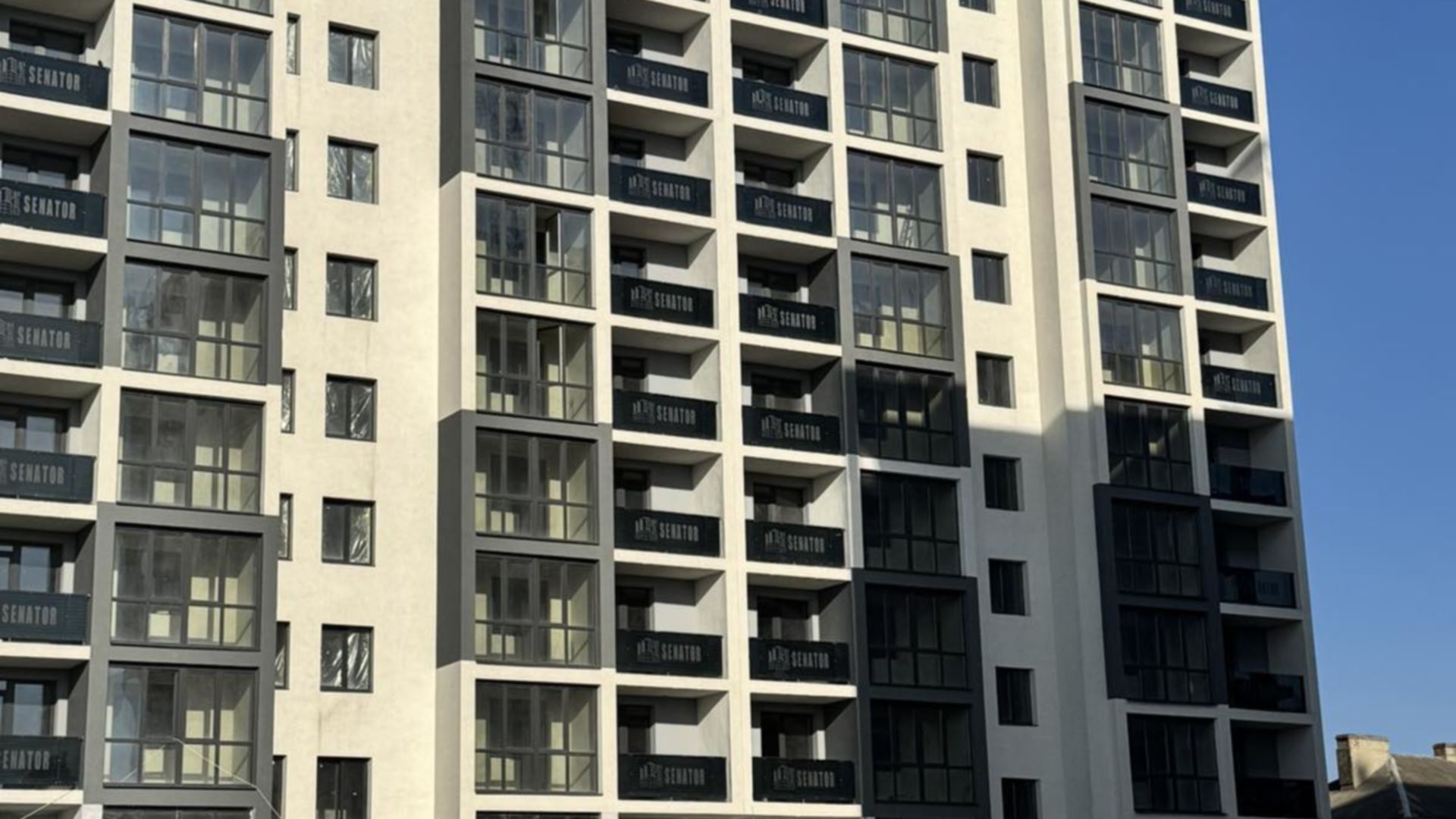

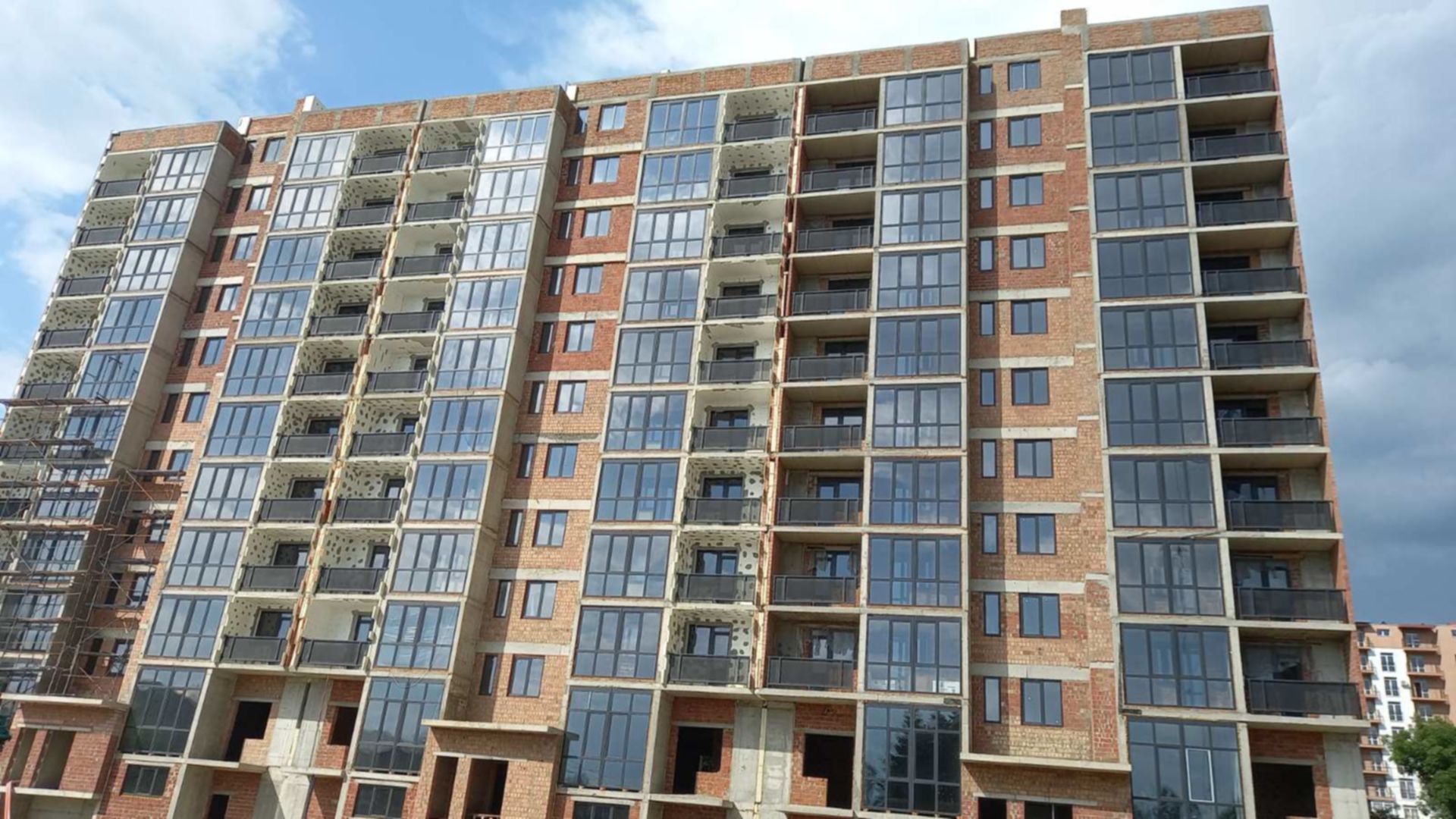

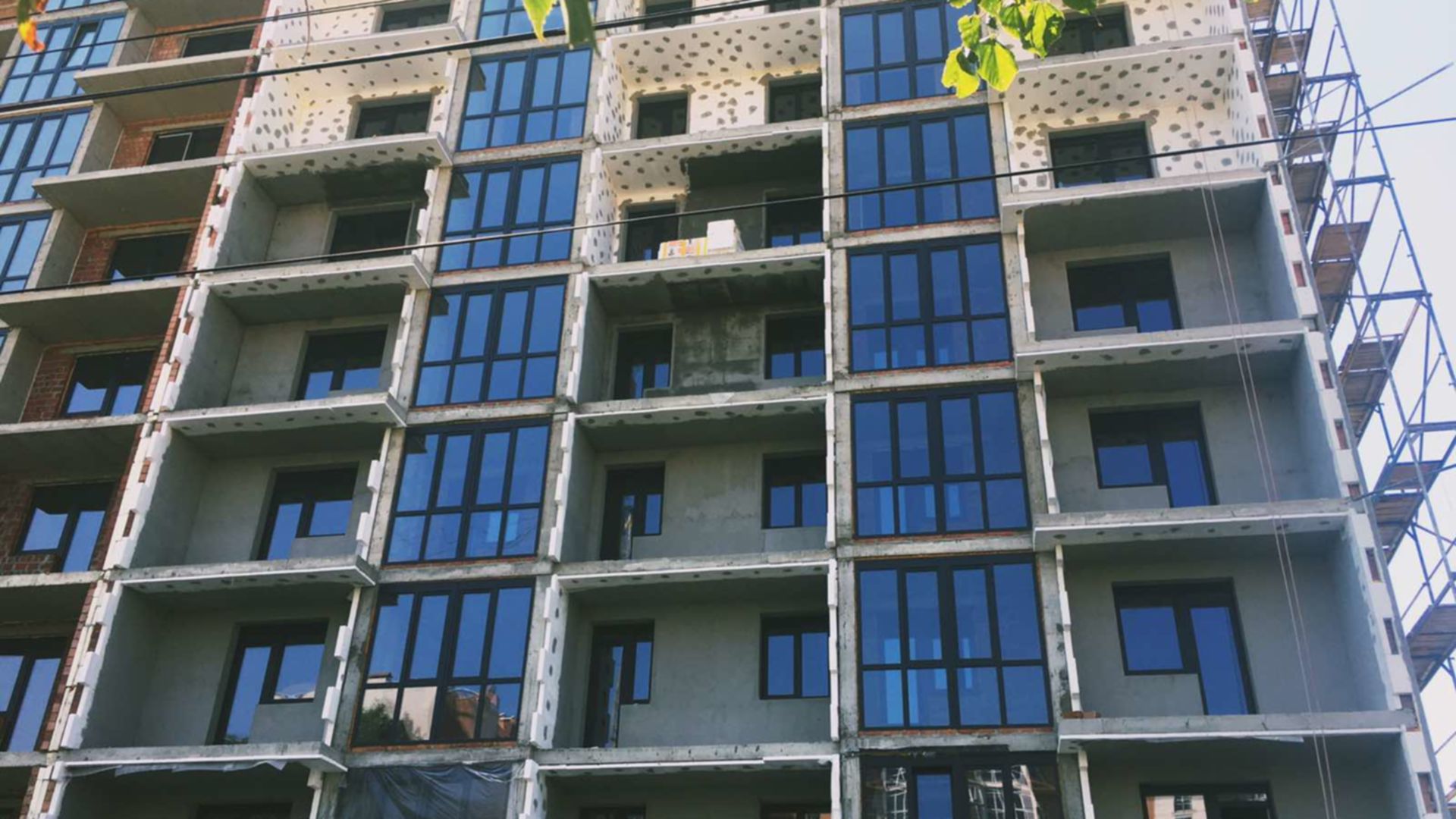

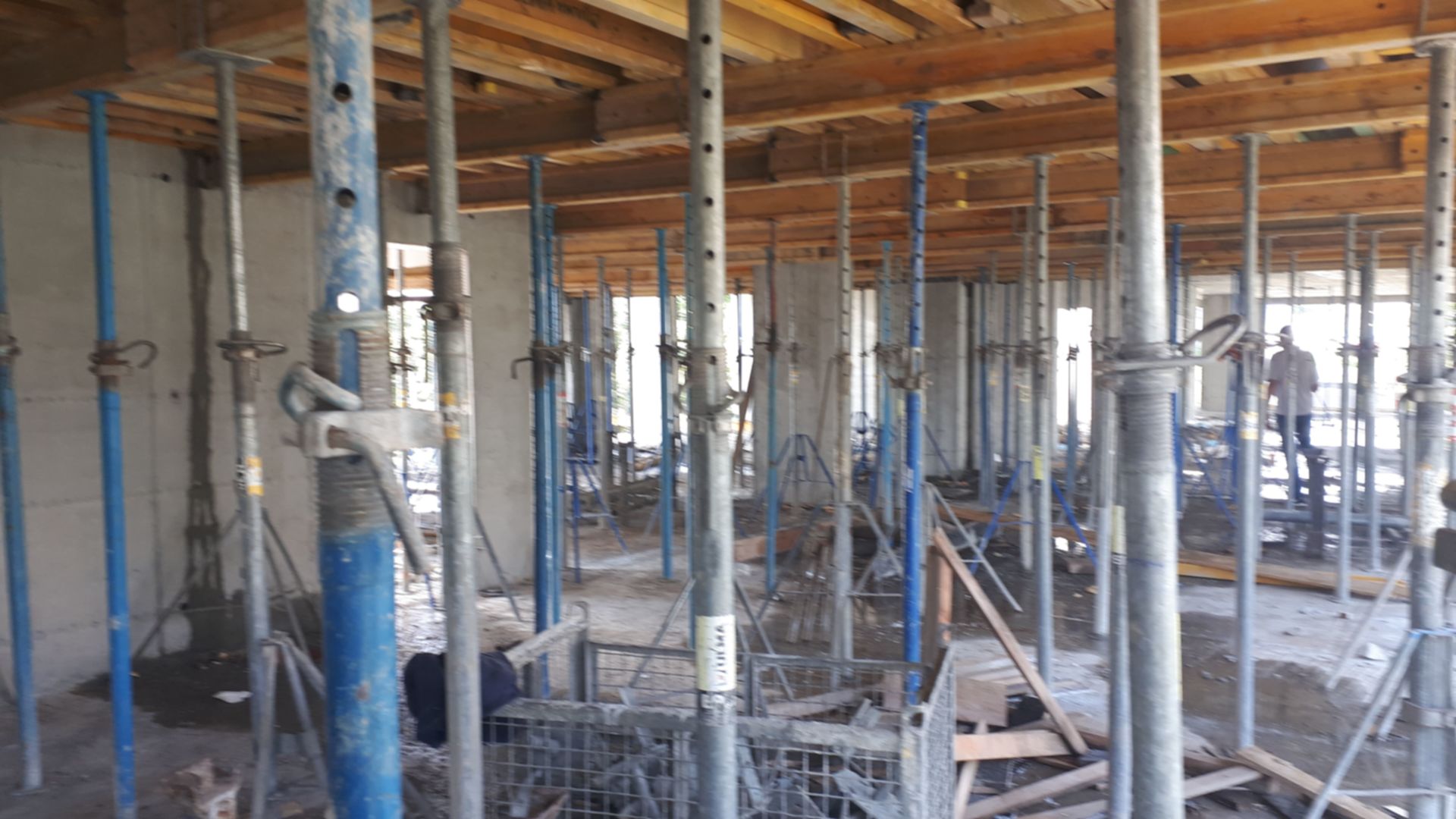

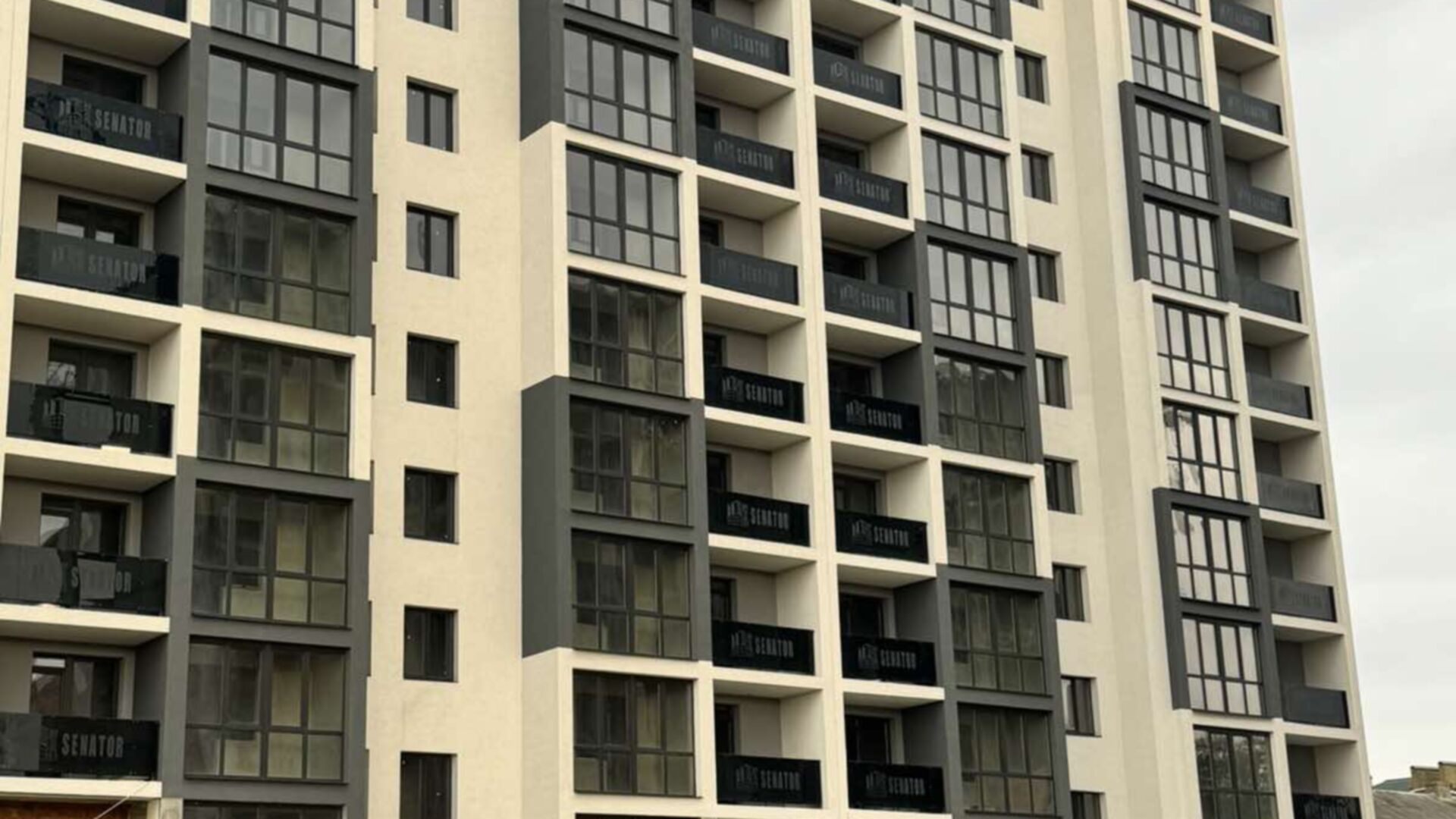

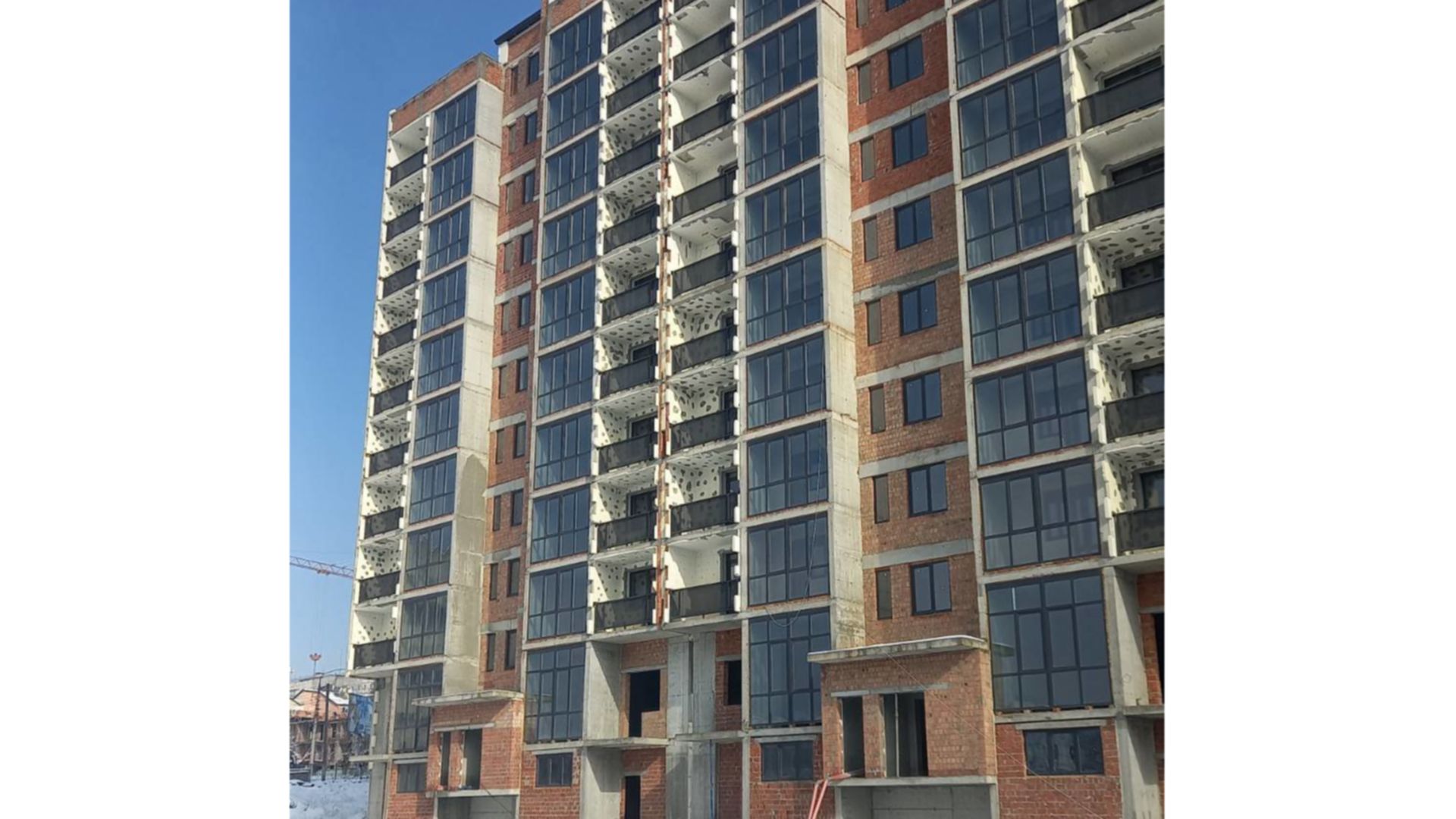

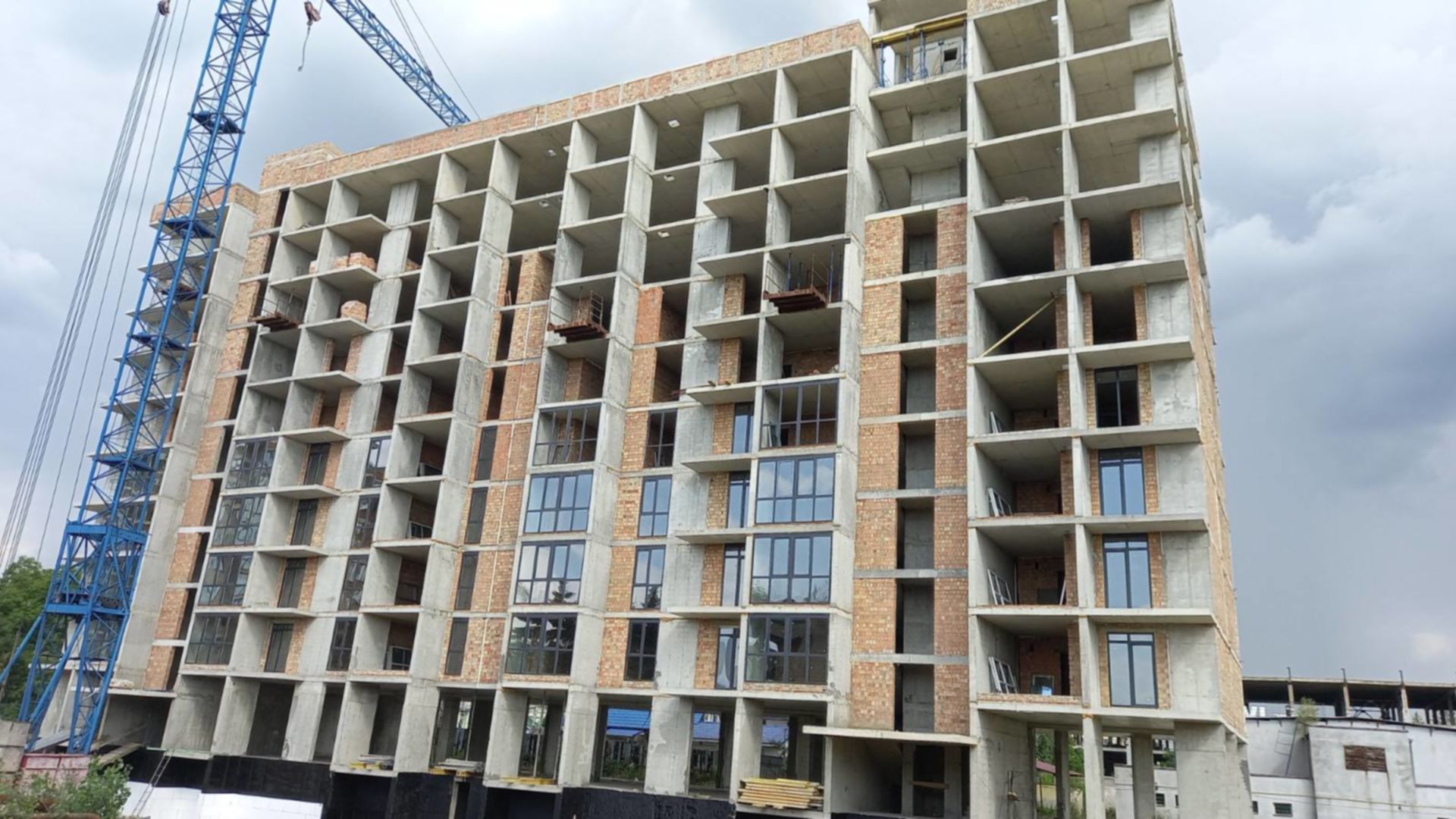

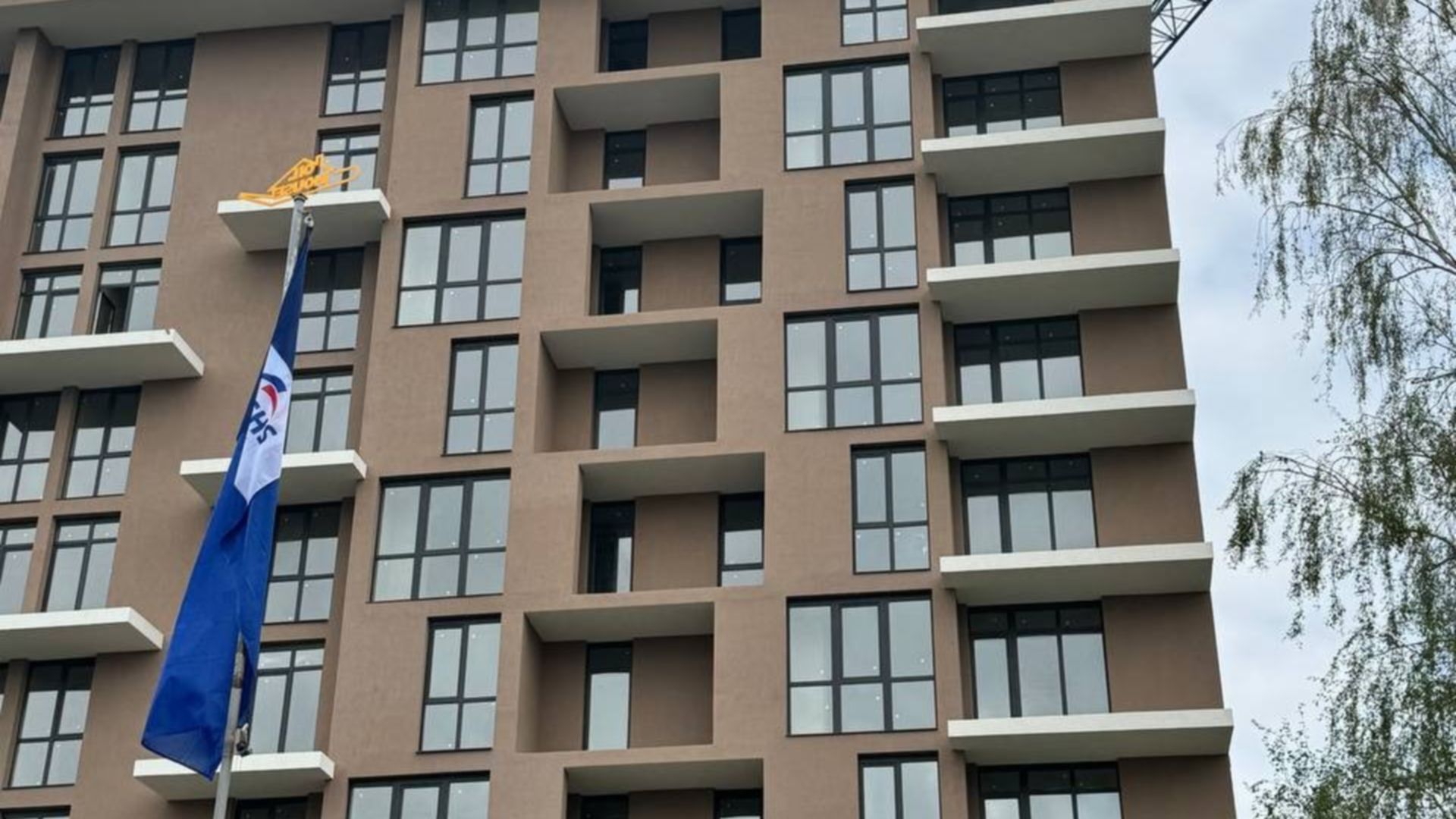

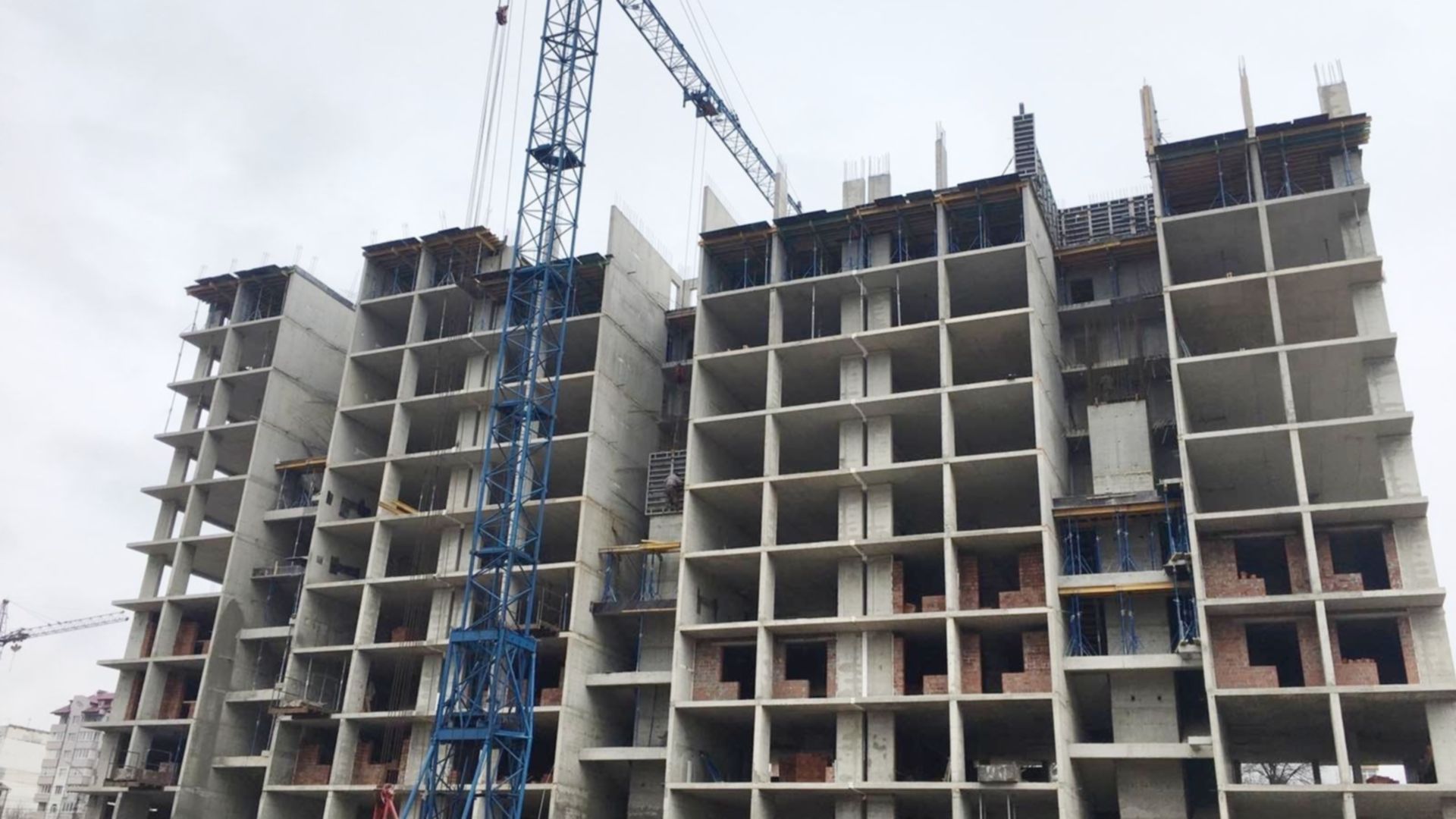

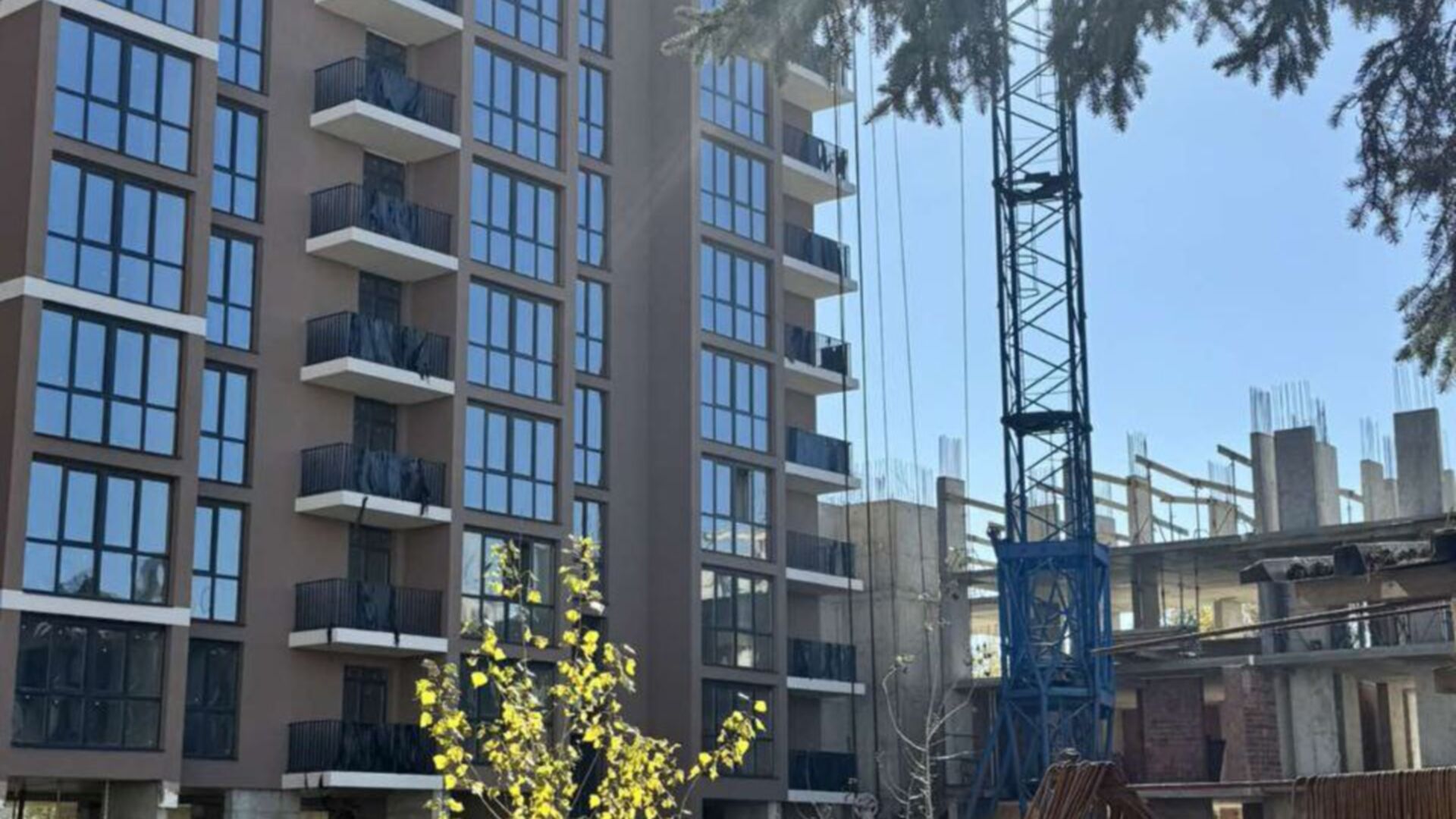

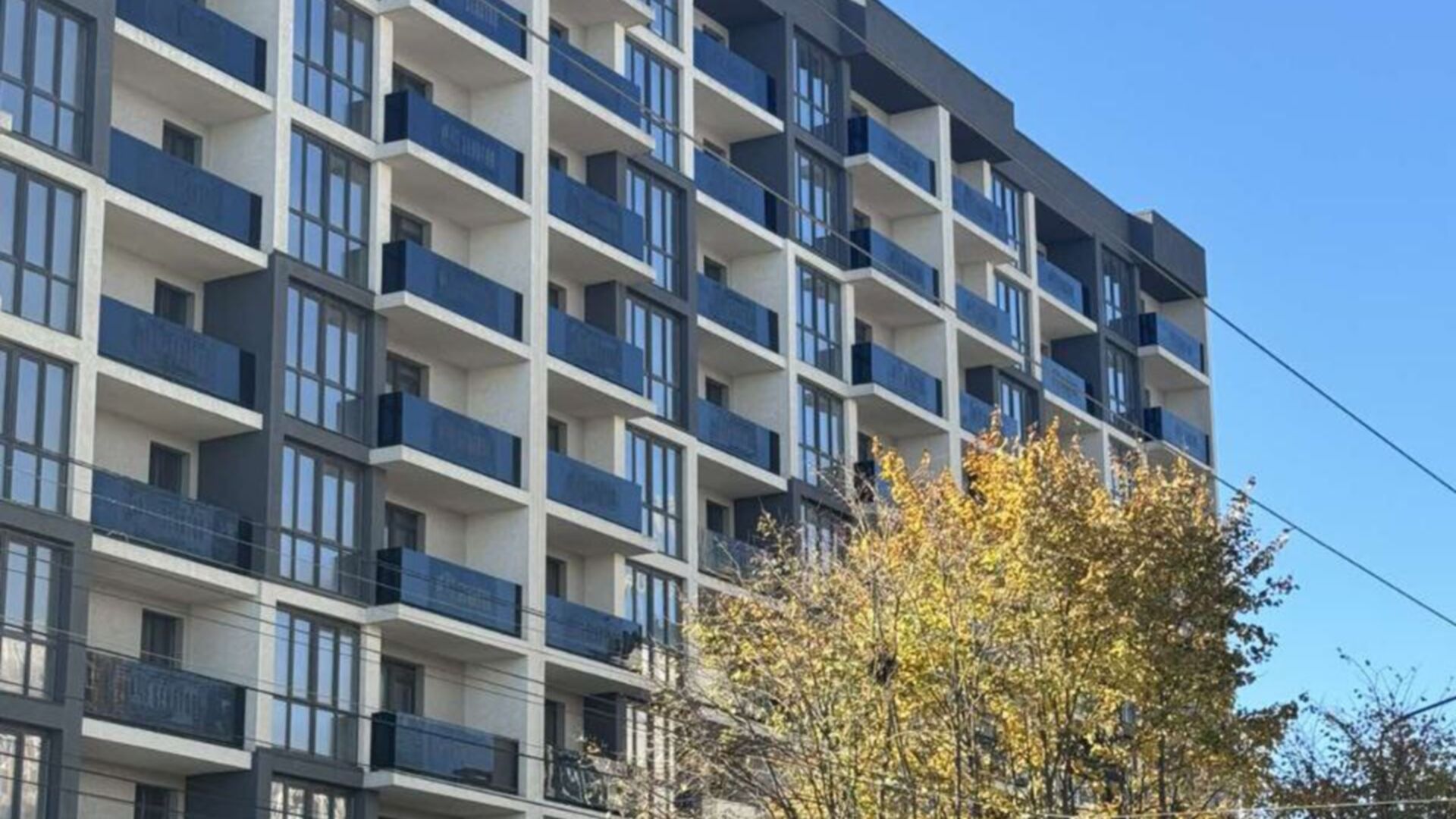

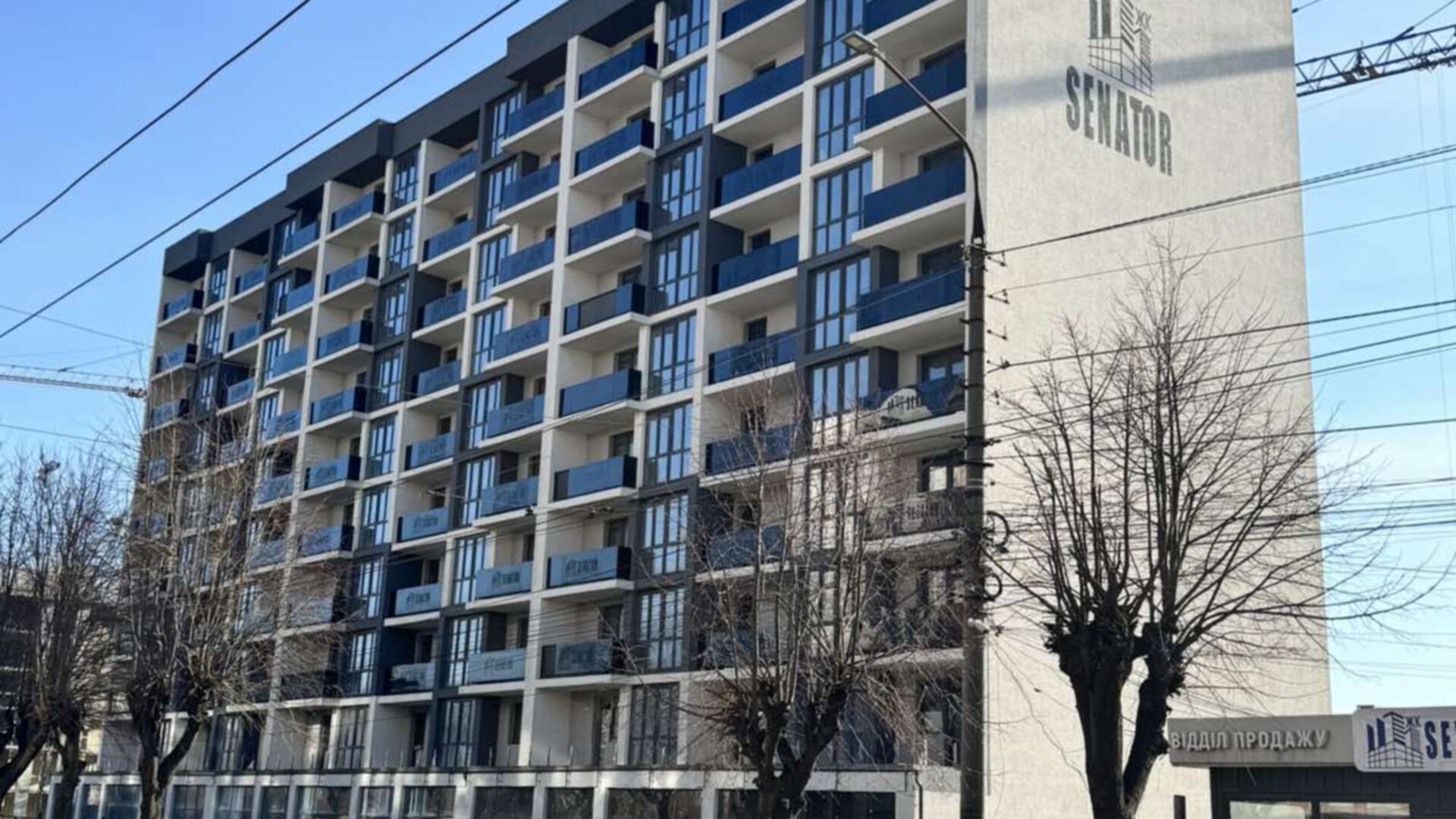

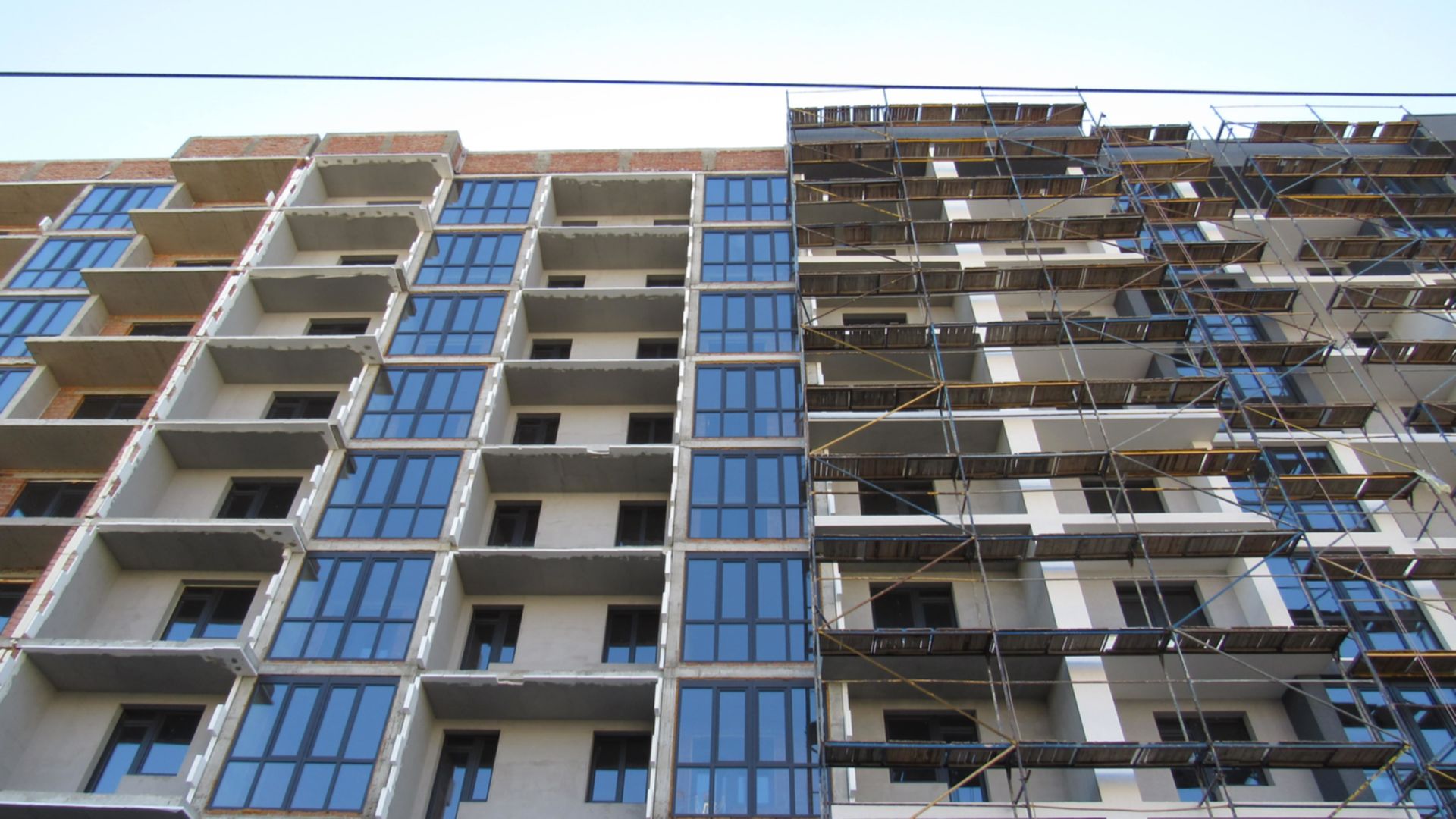

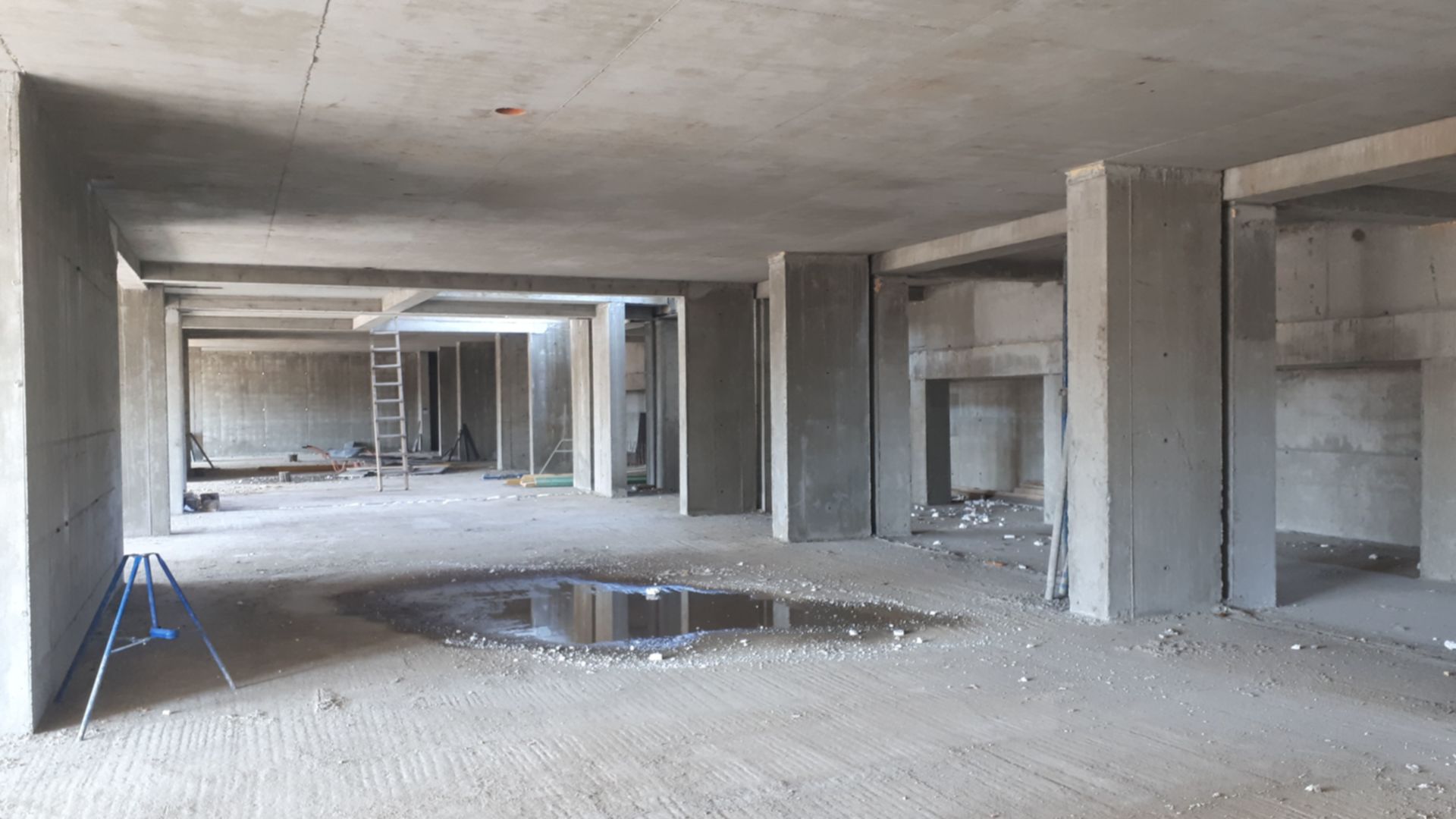

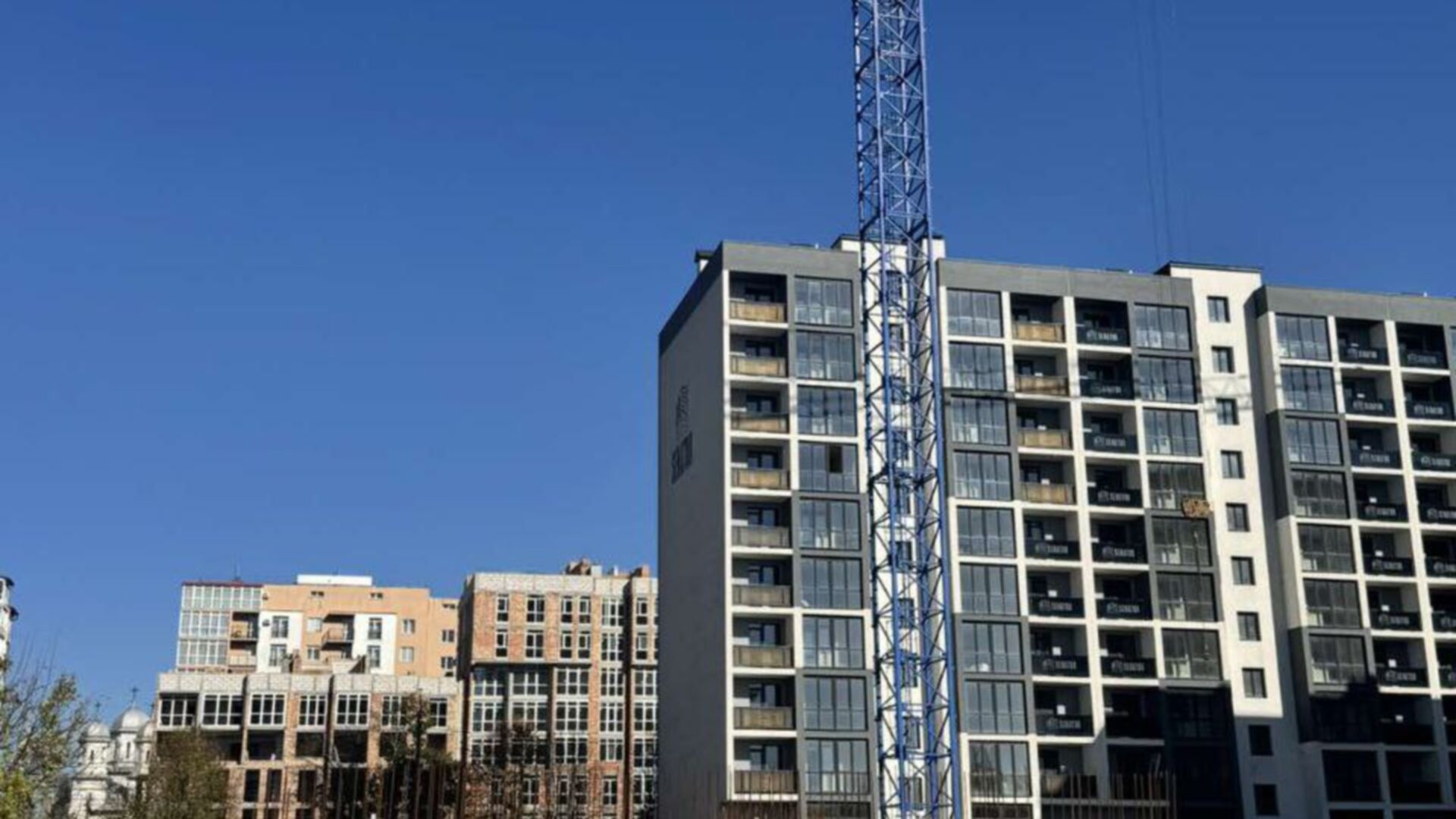

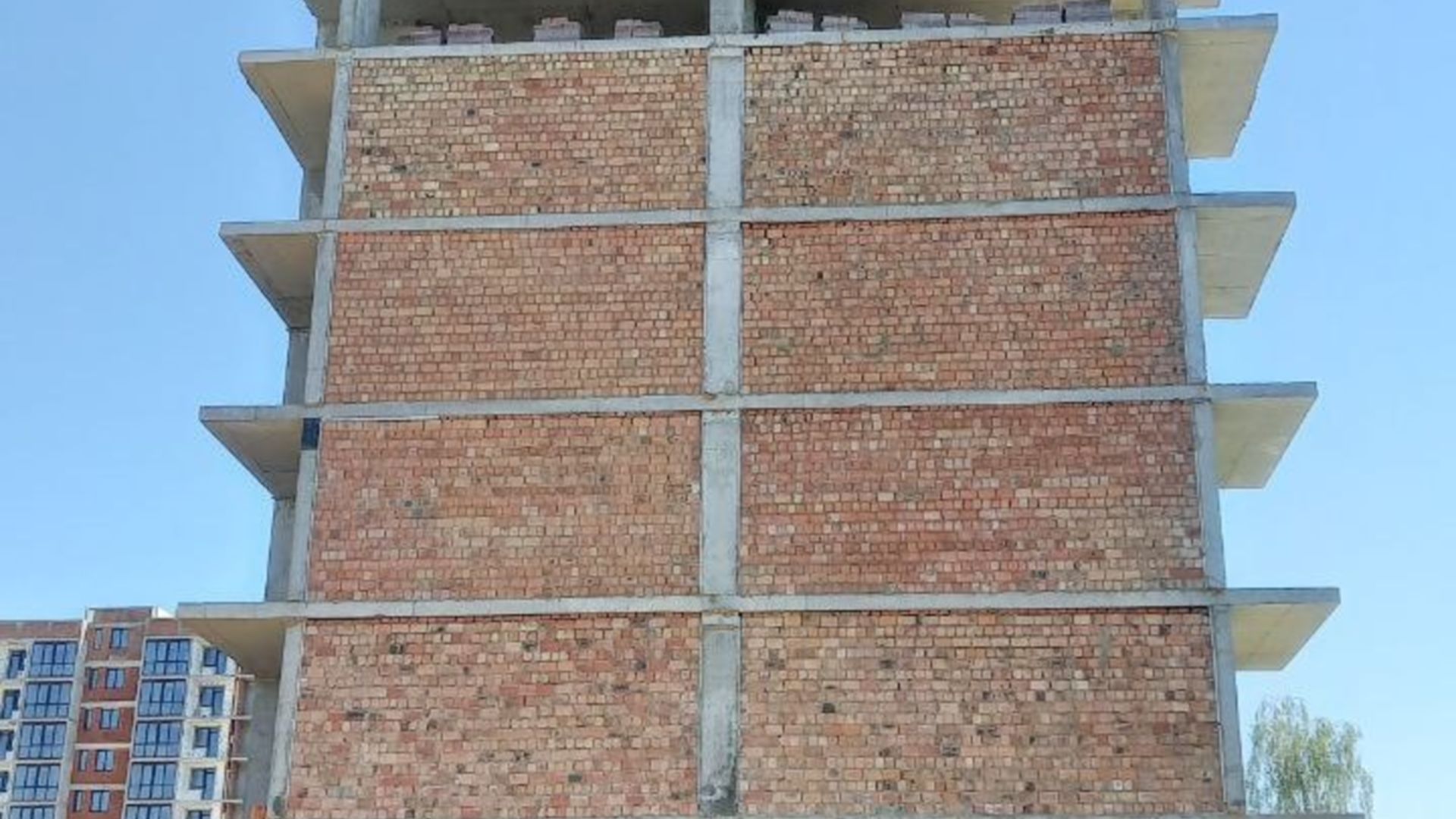

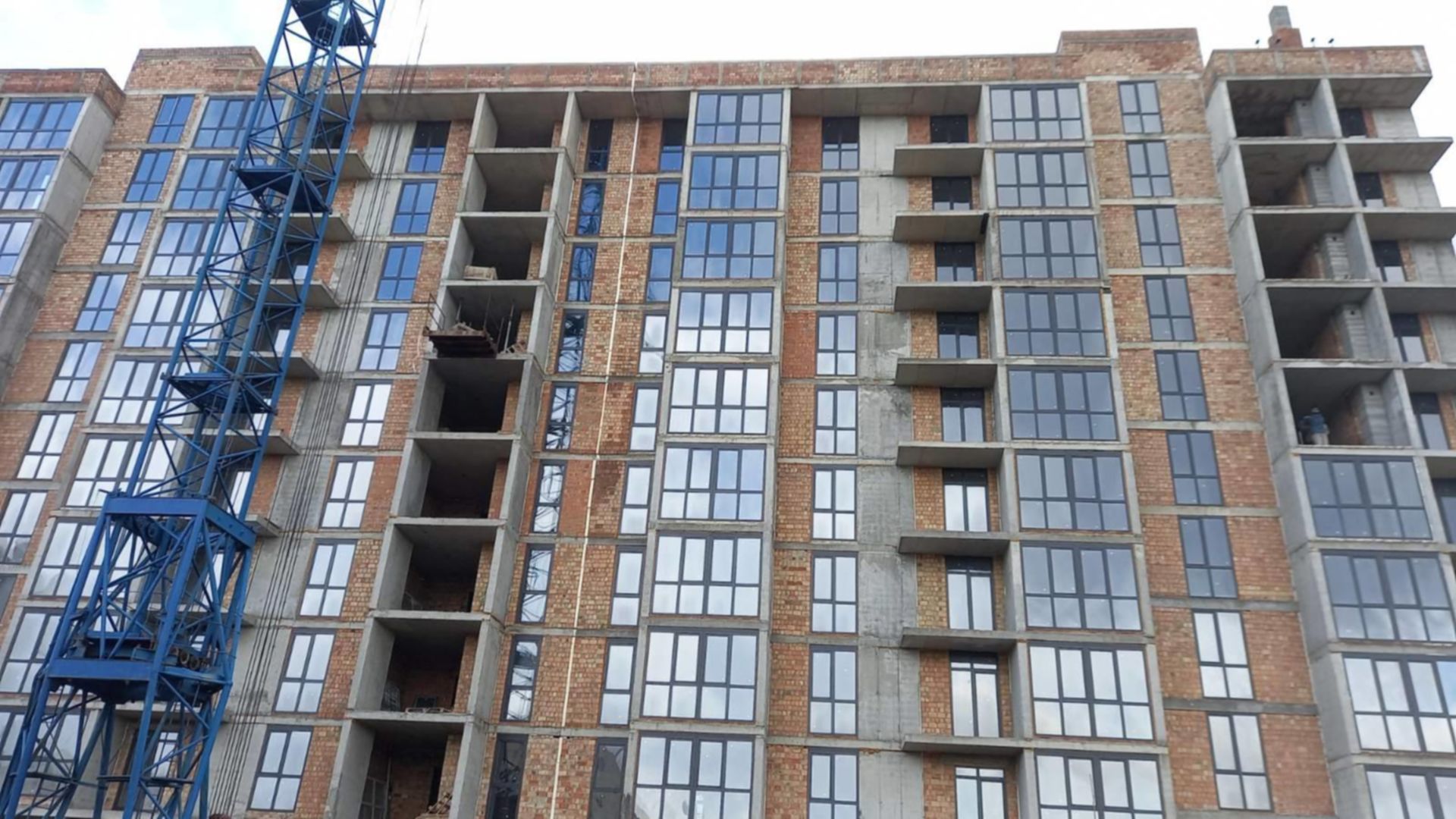

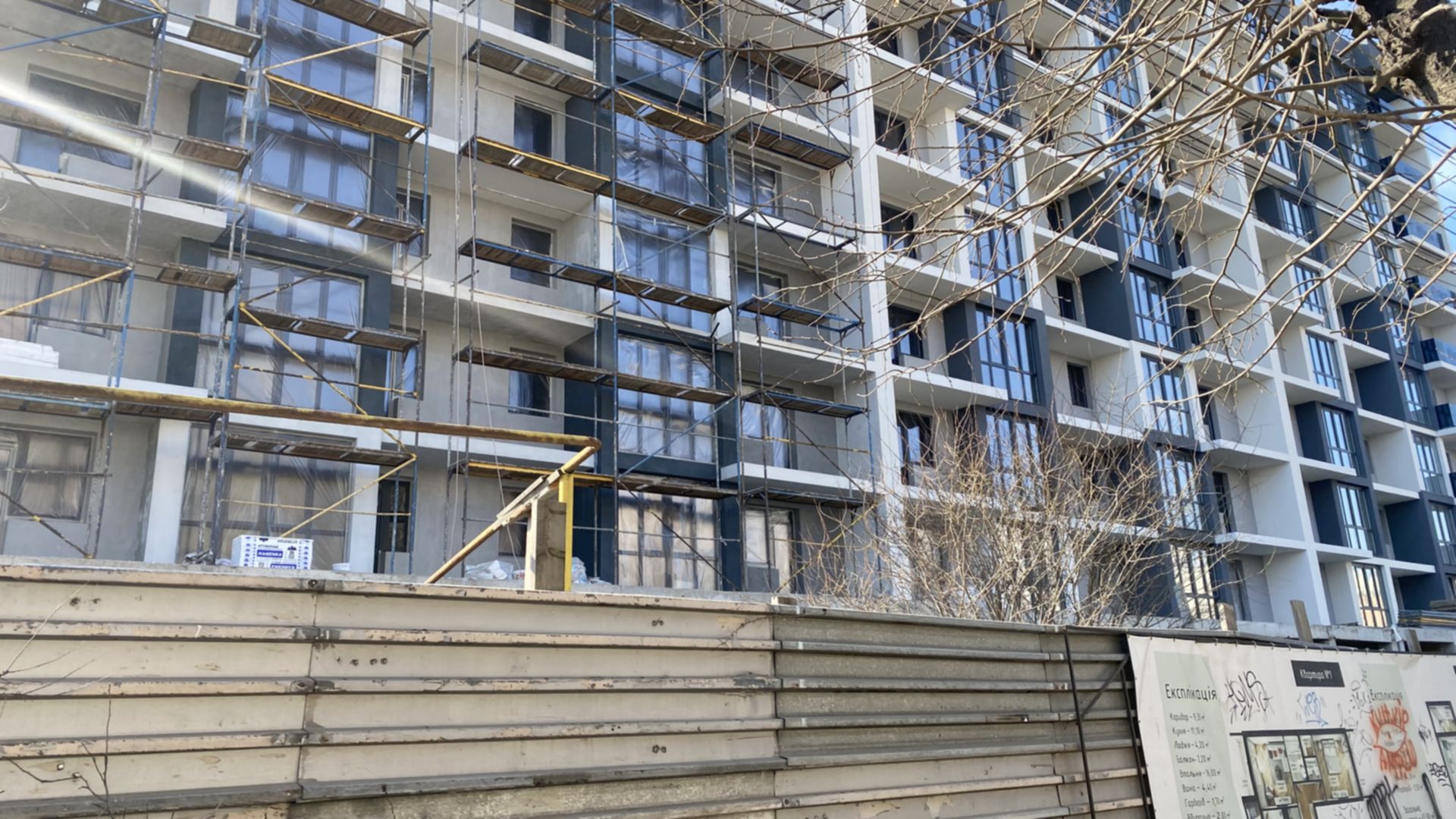

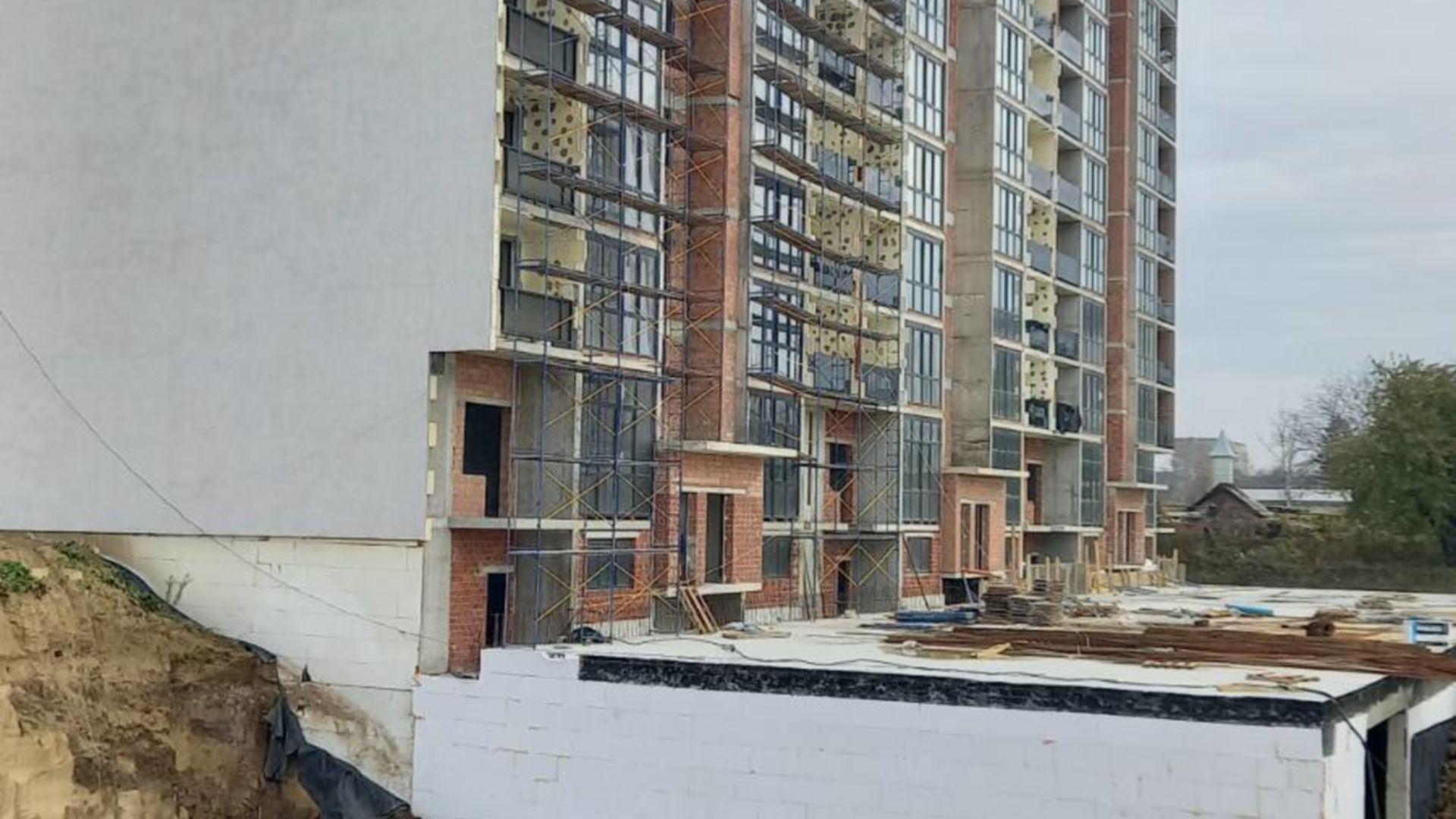

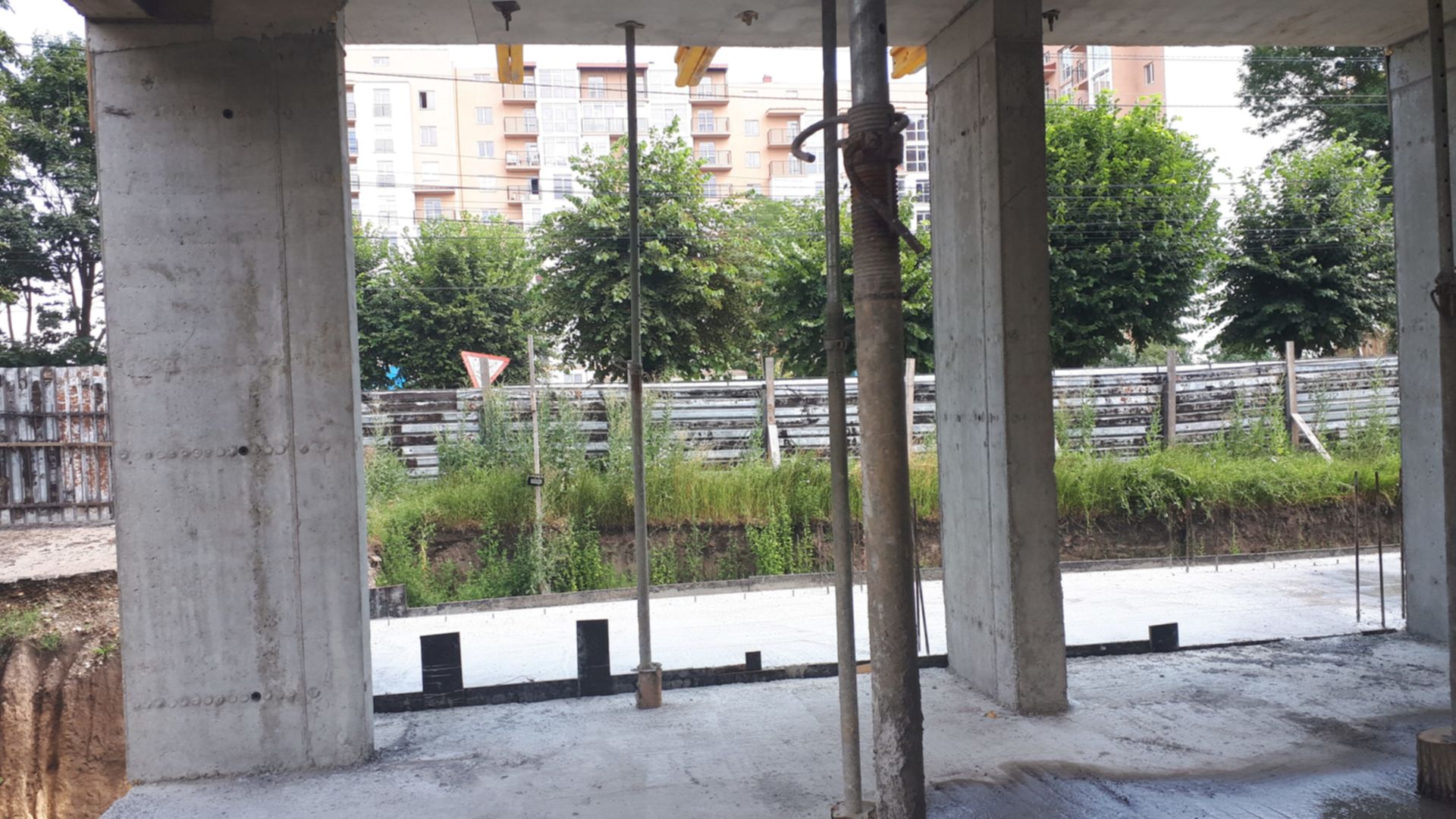

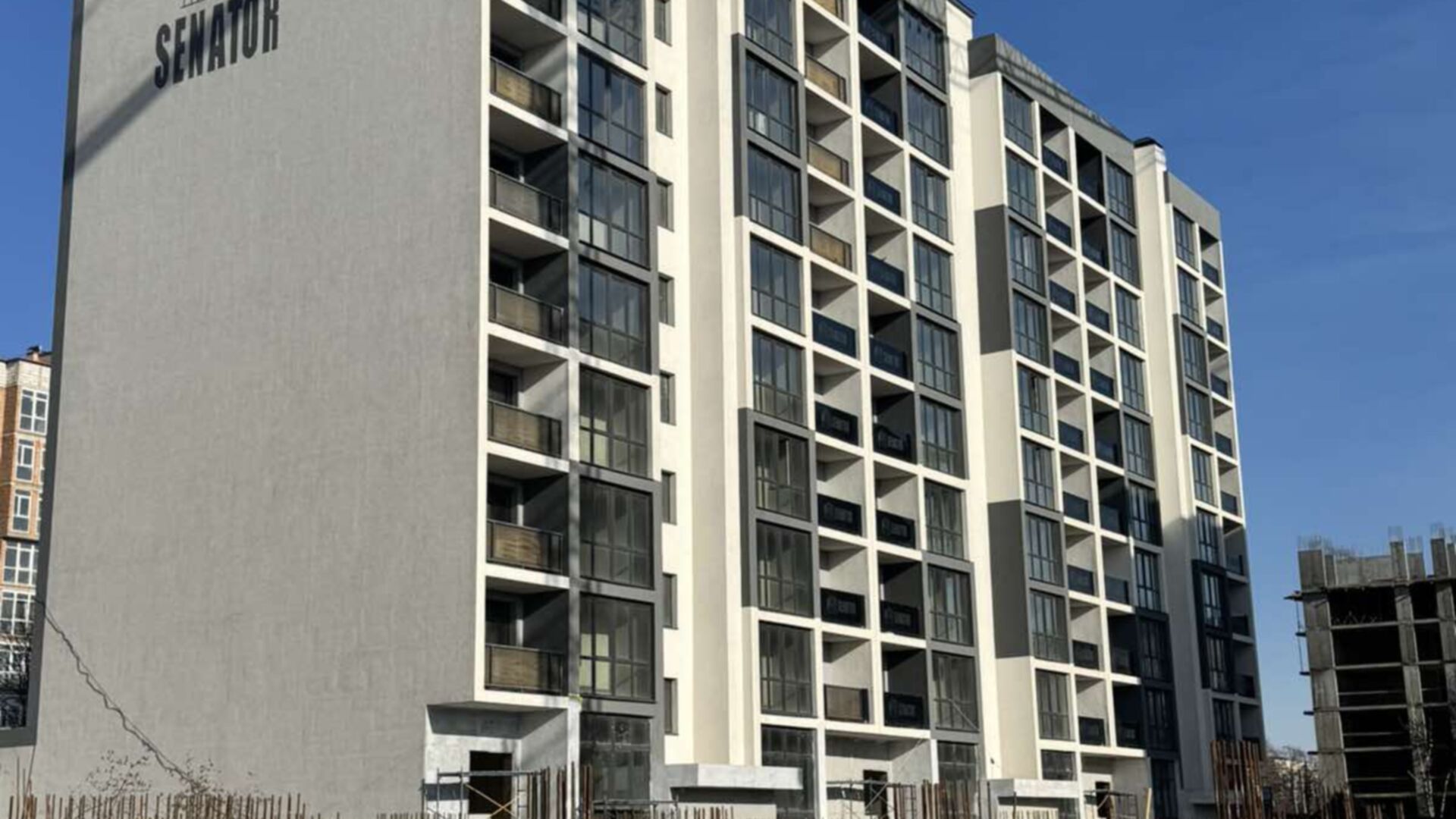

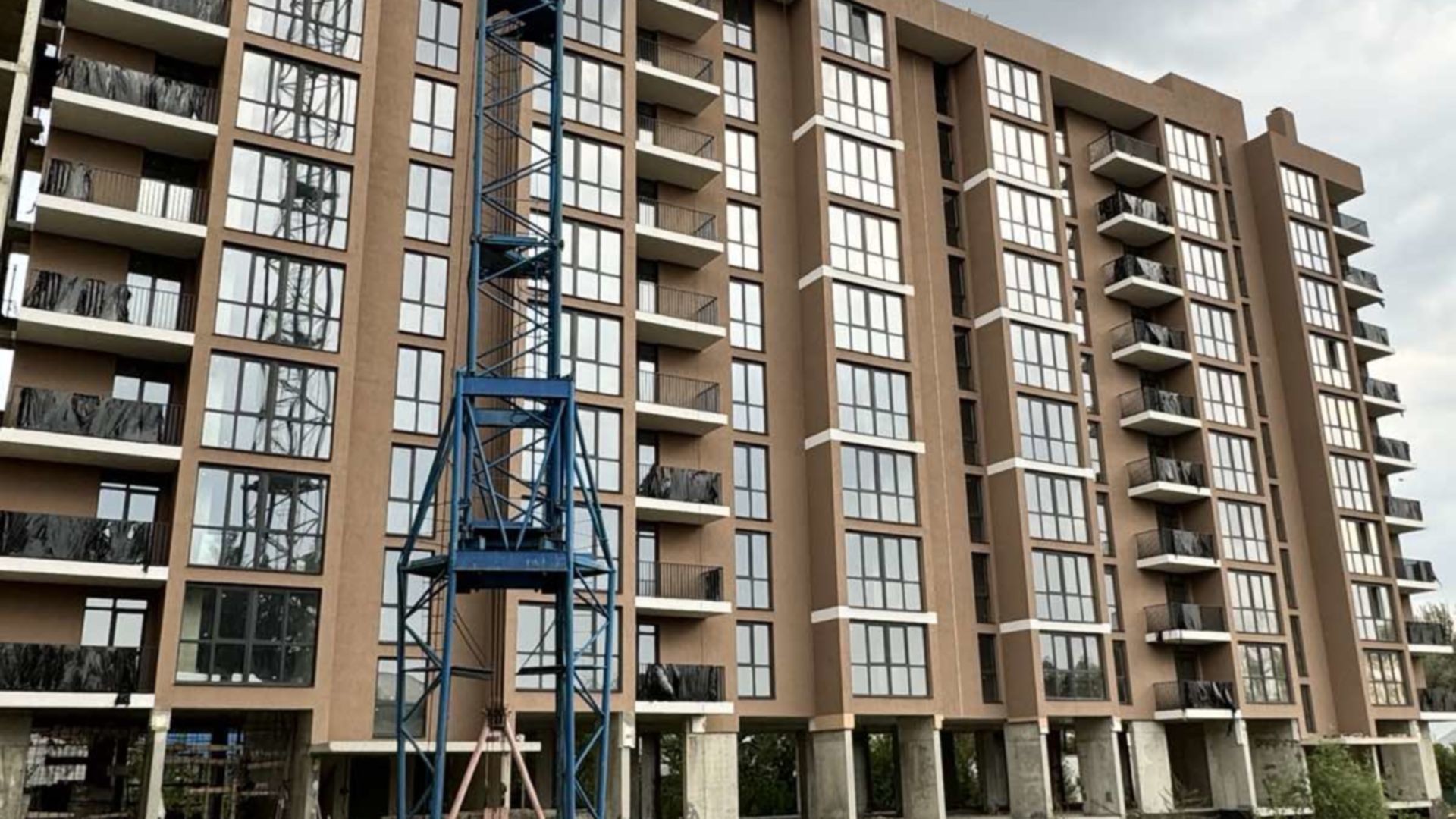

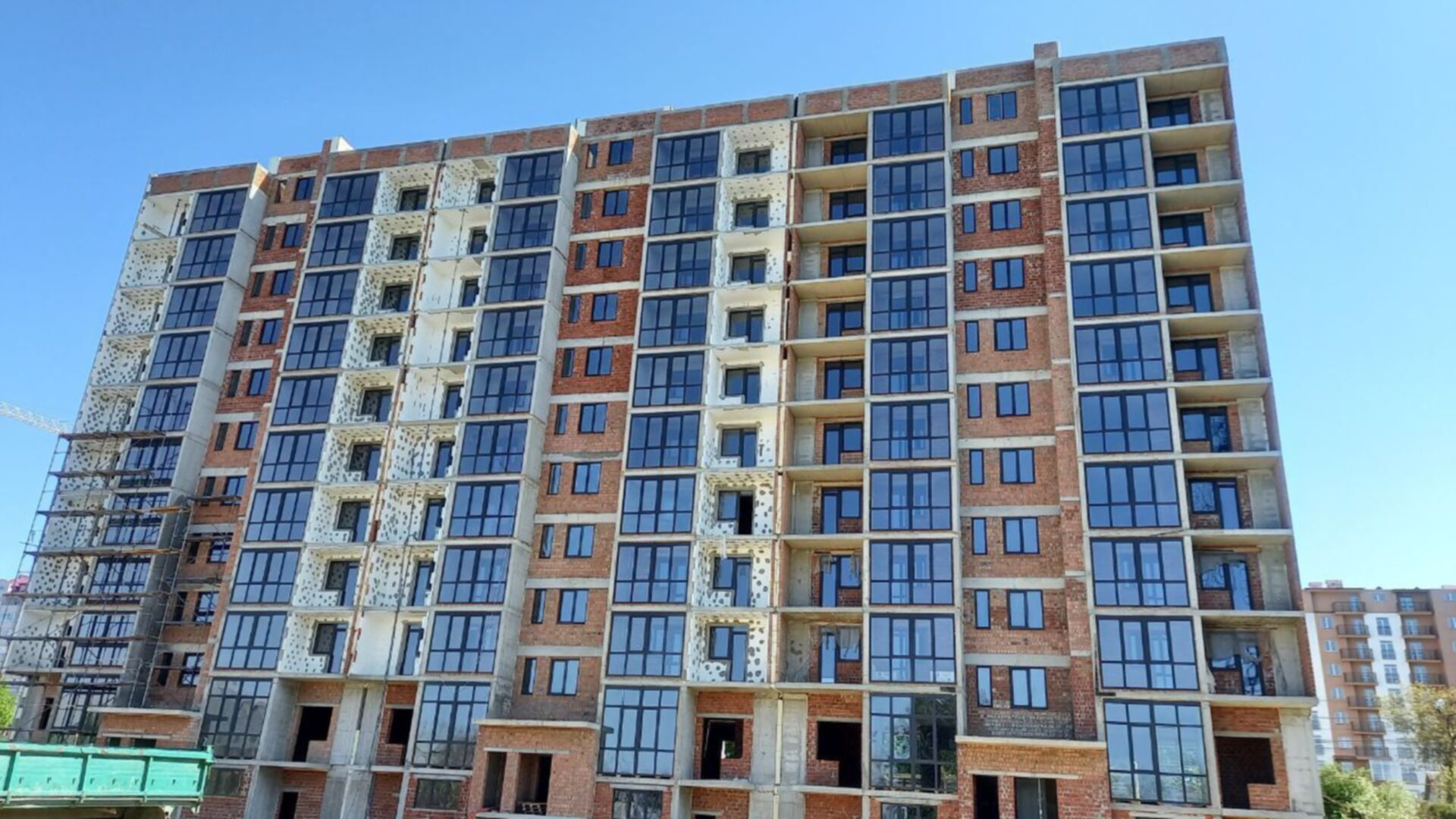

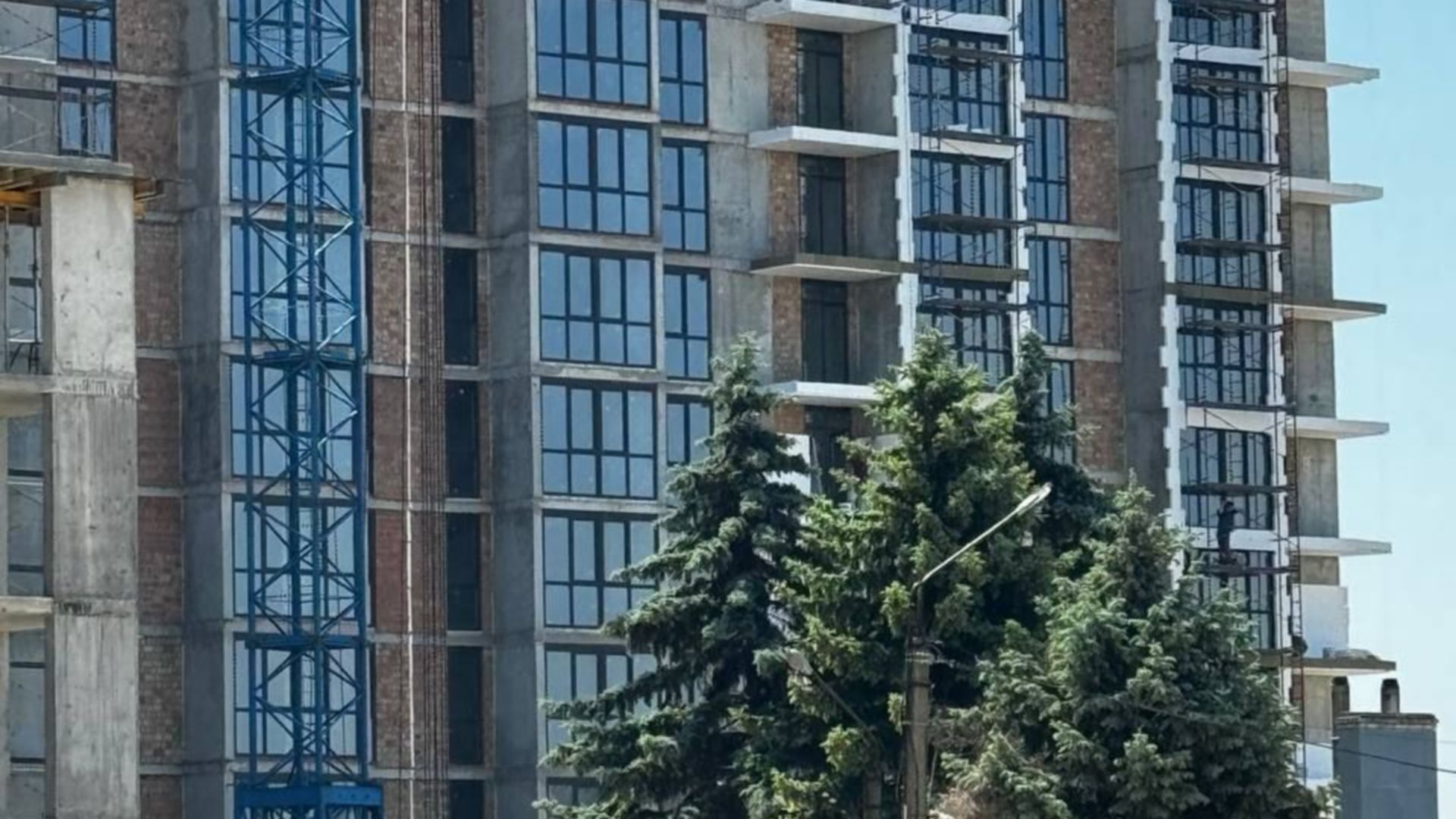

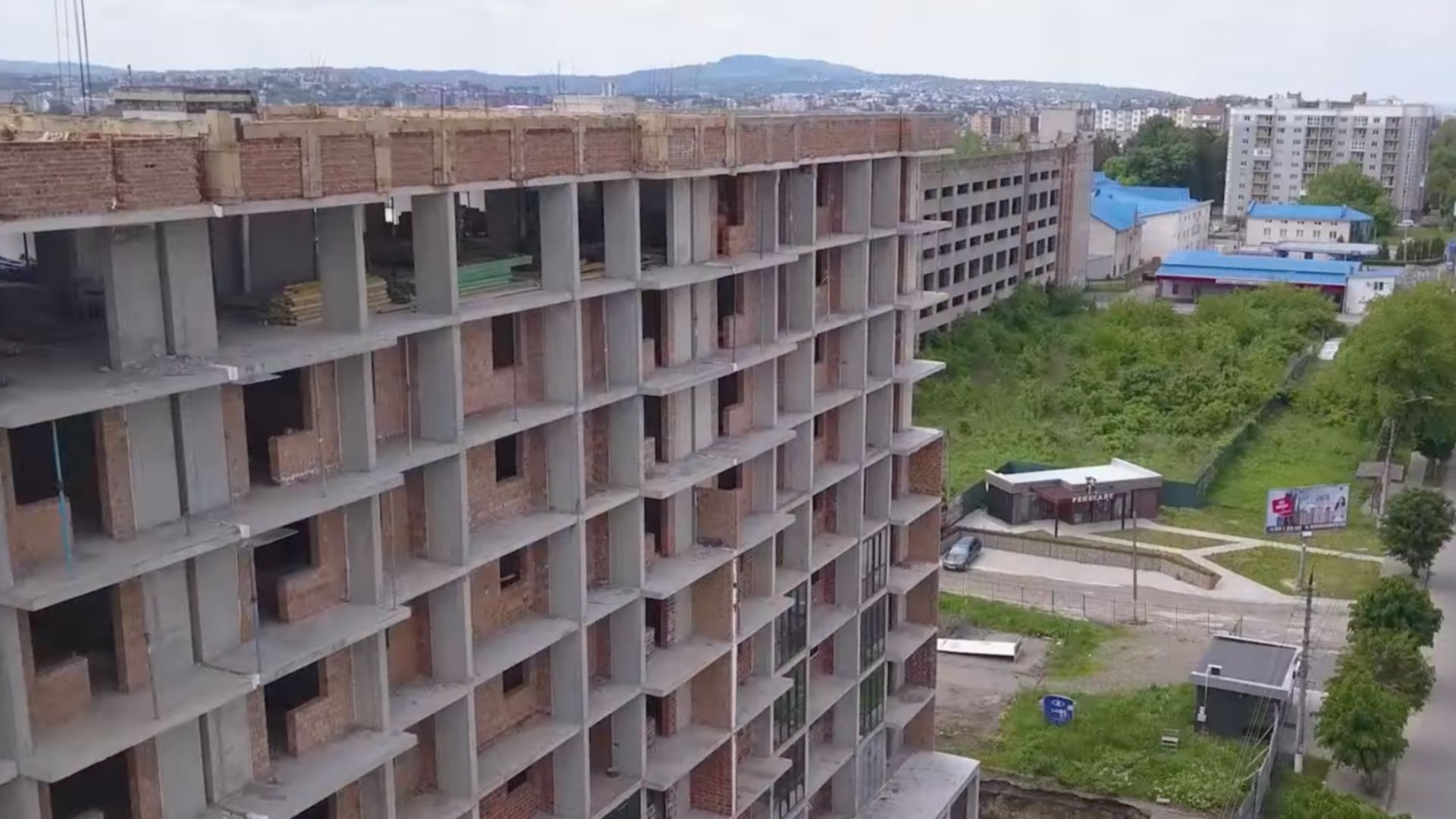

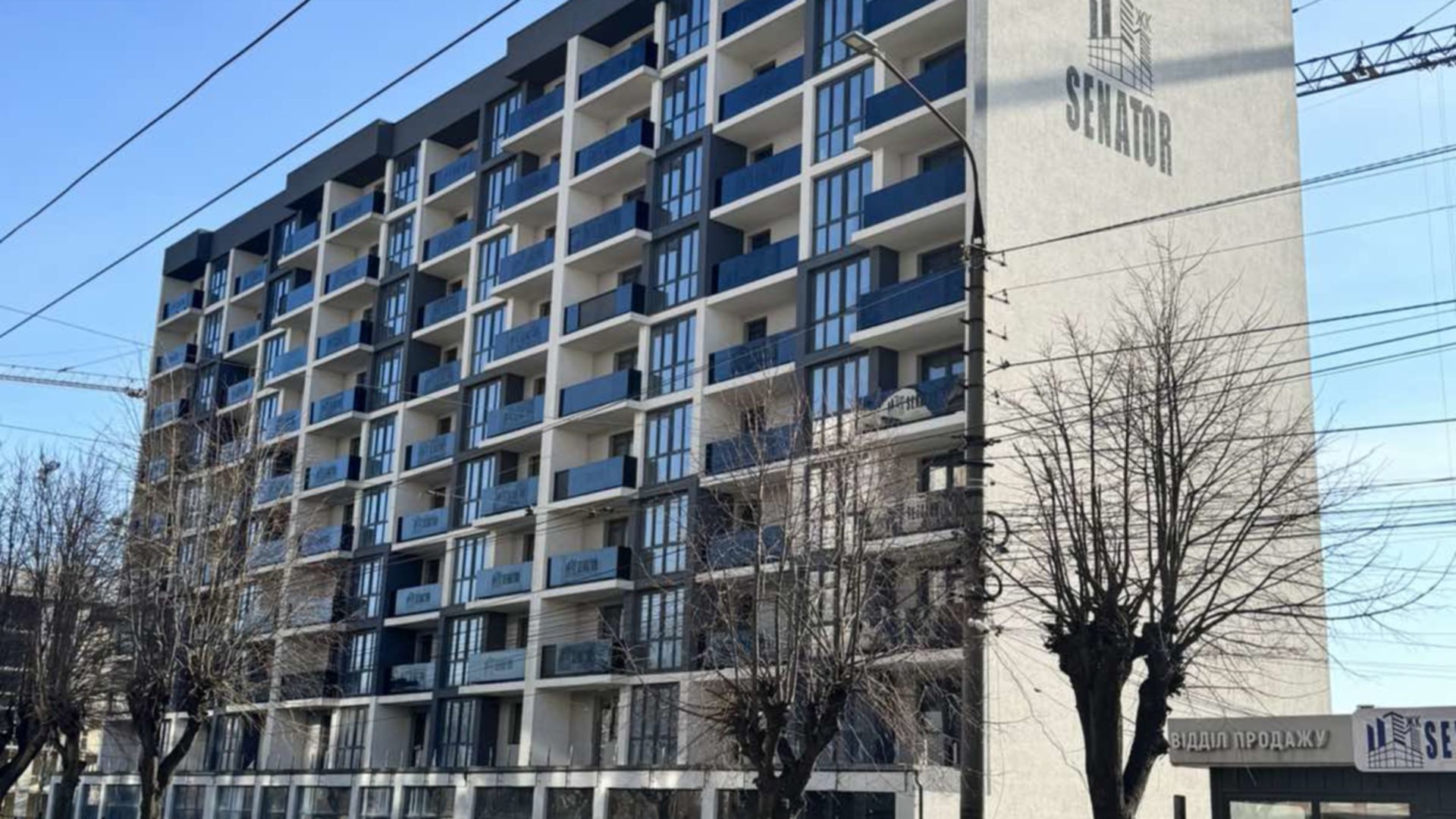

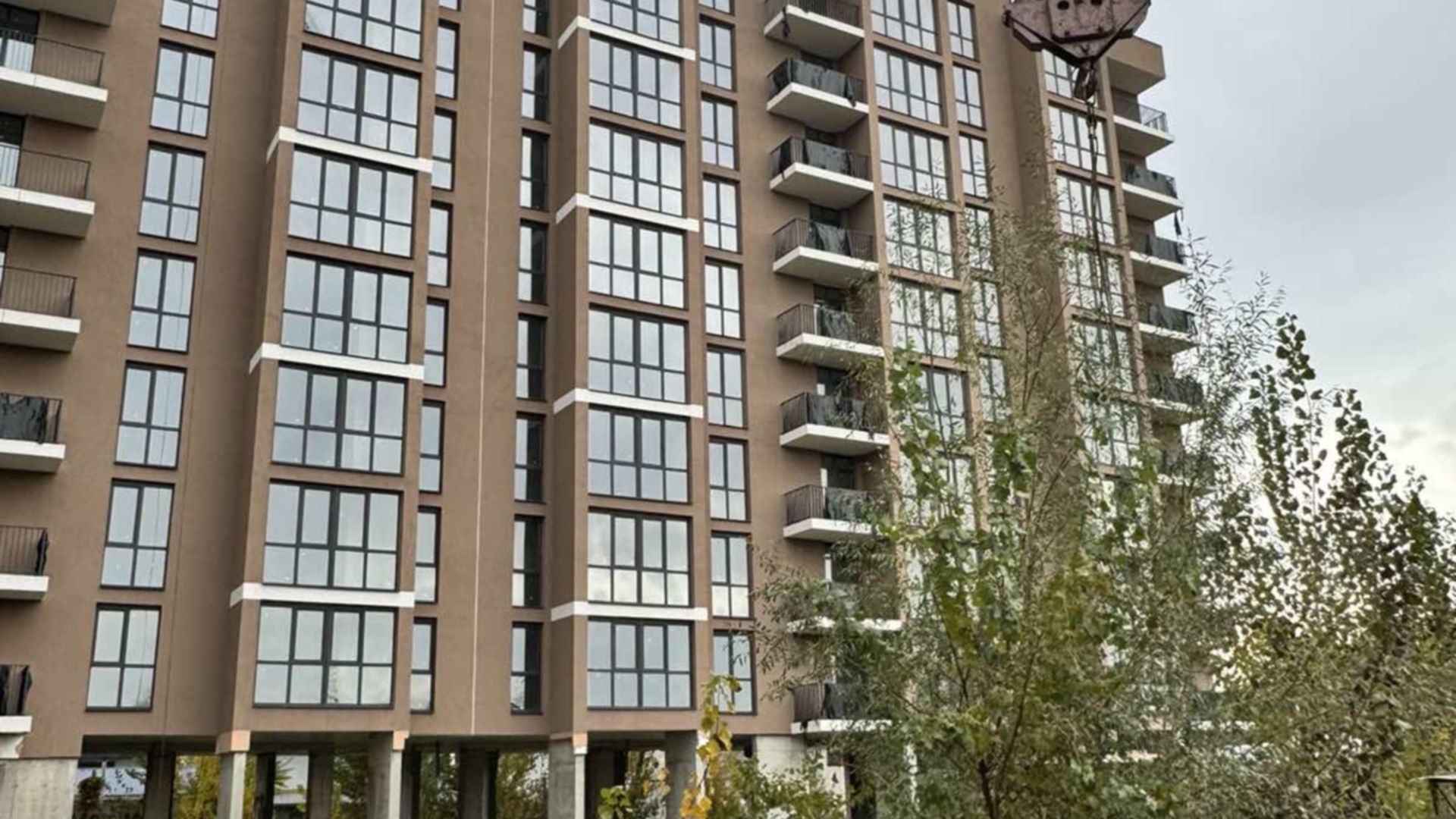

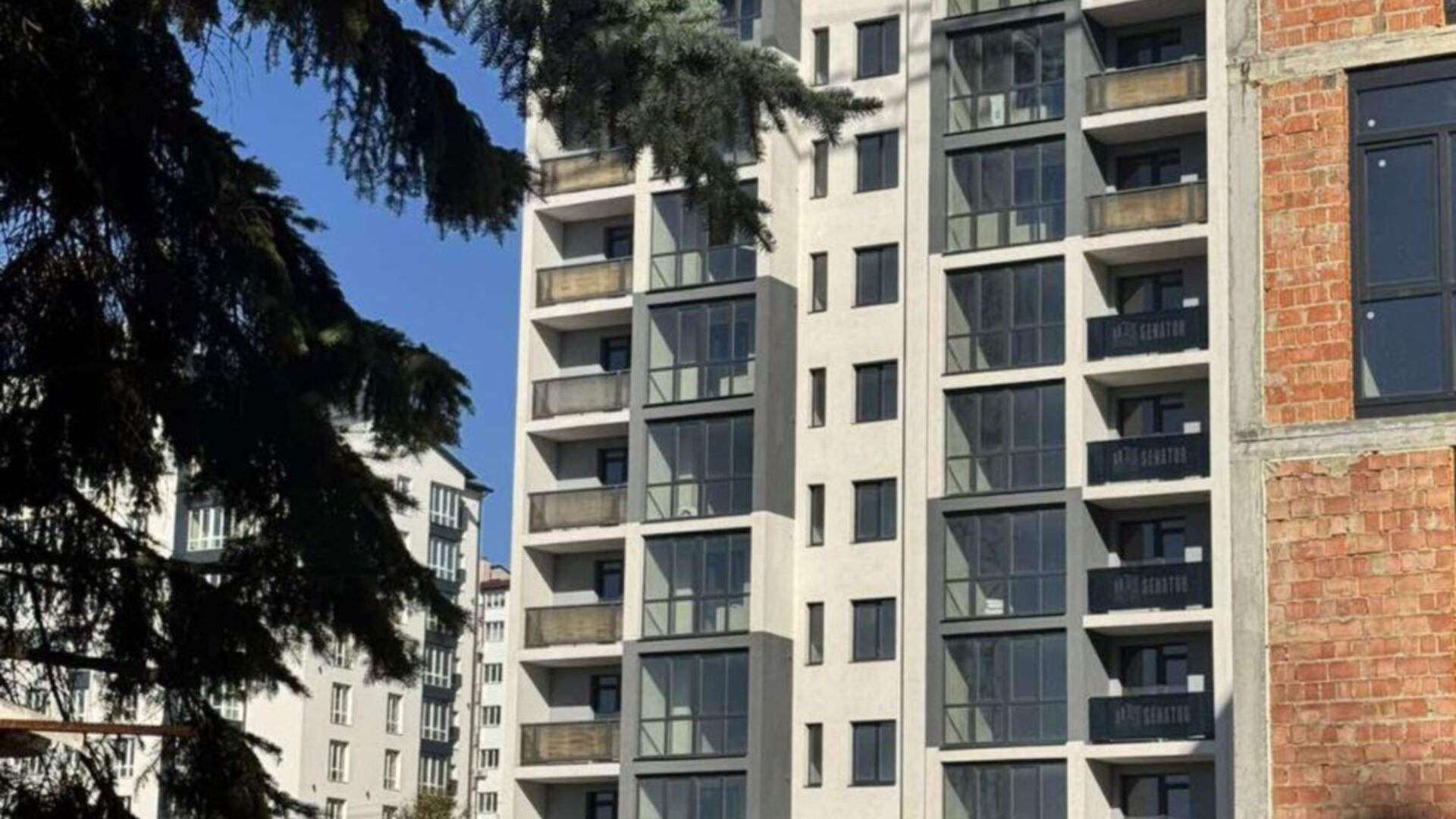

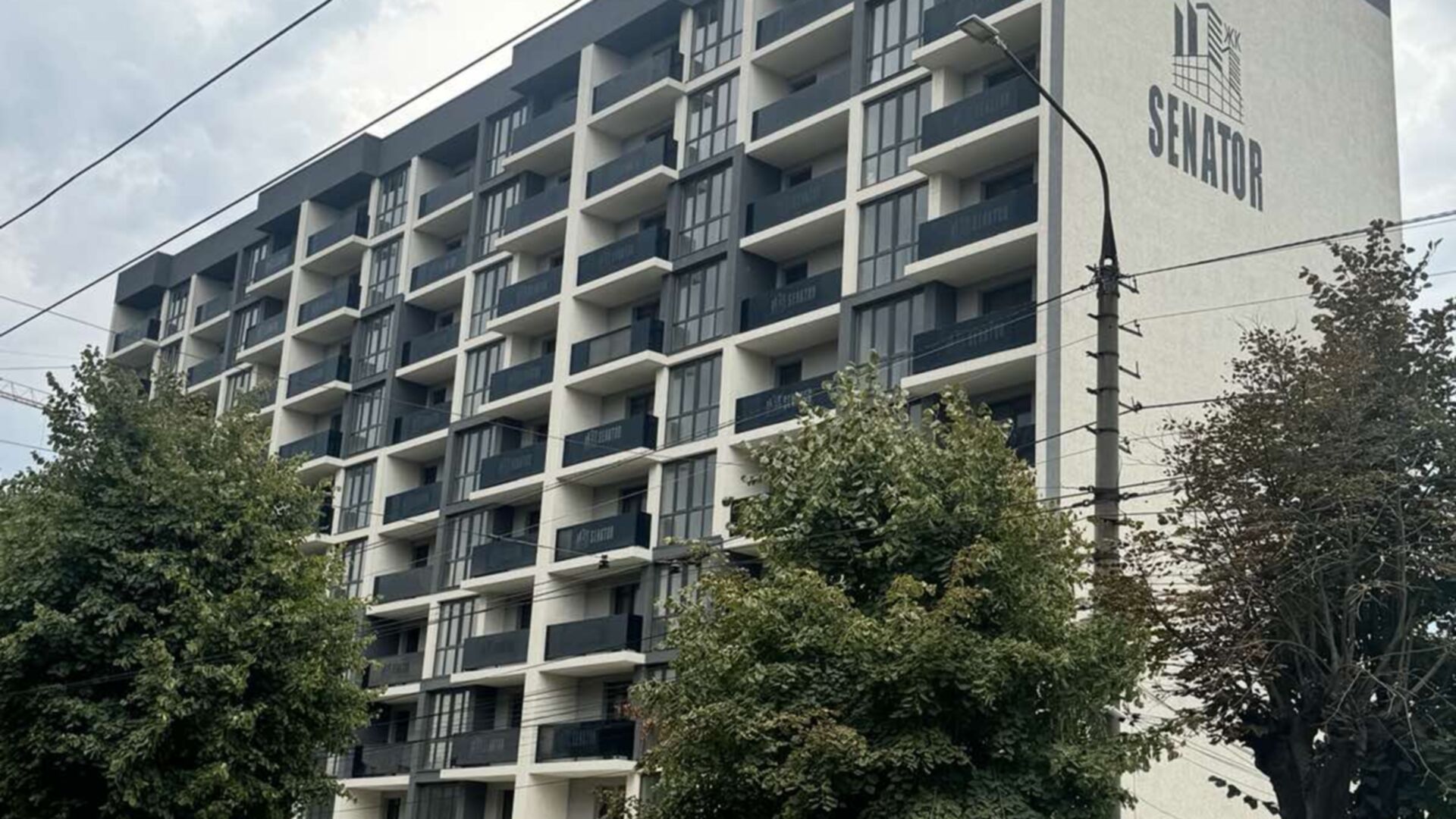

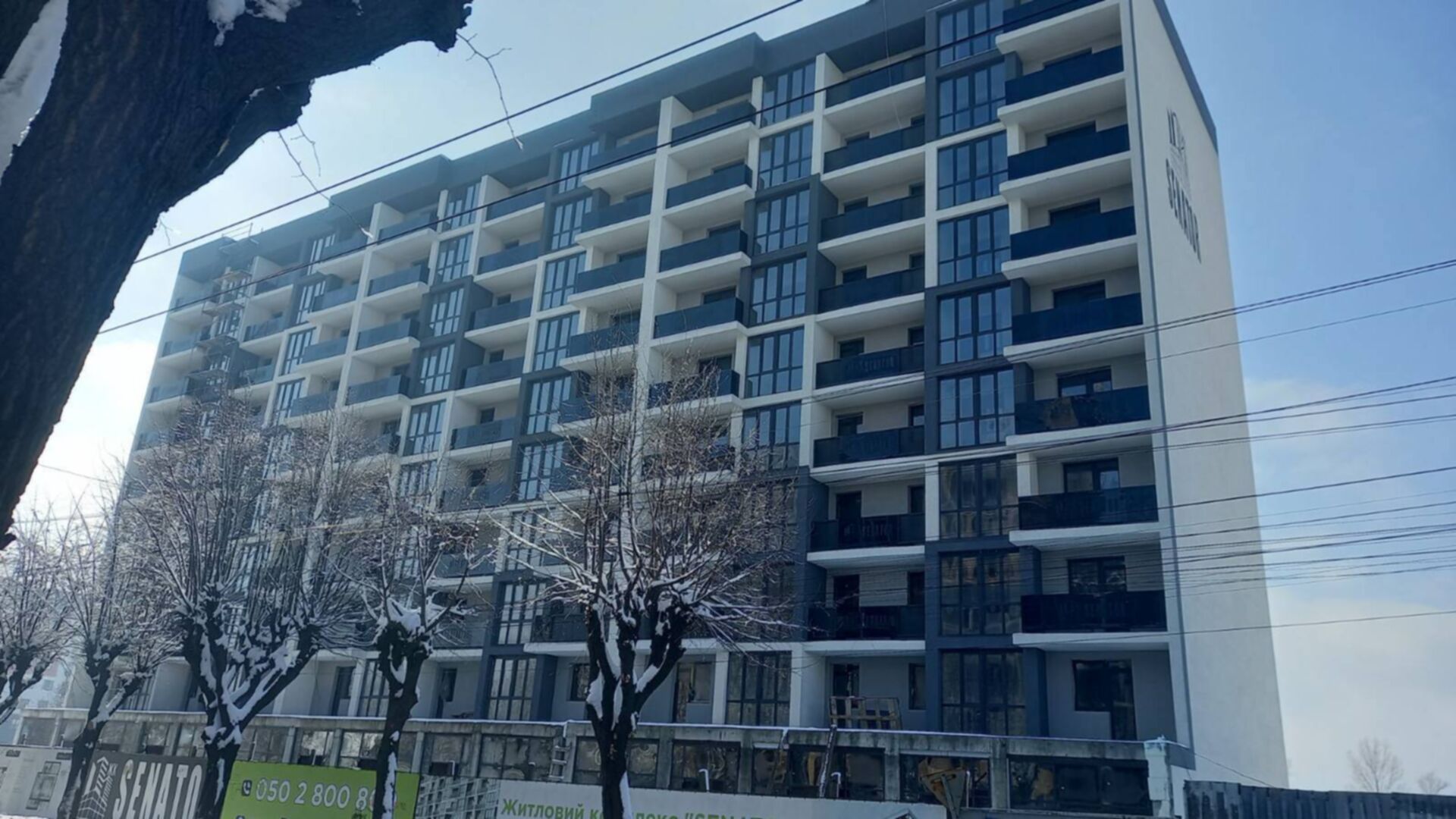

Состоянием на май 2024
проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA

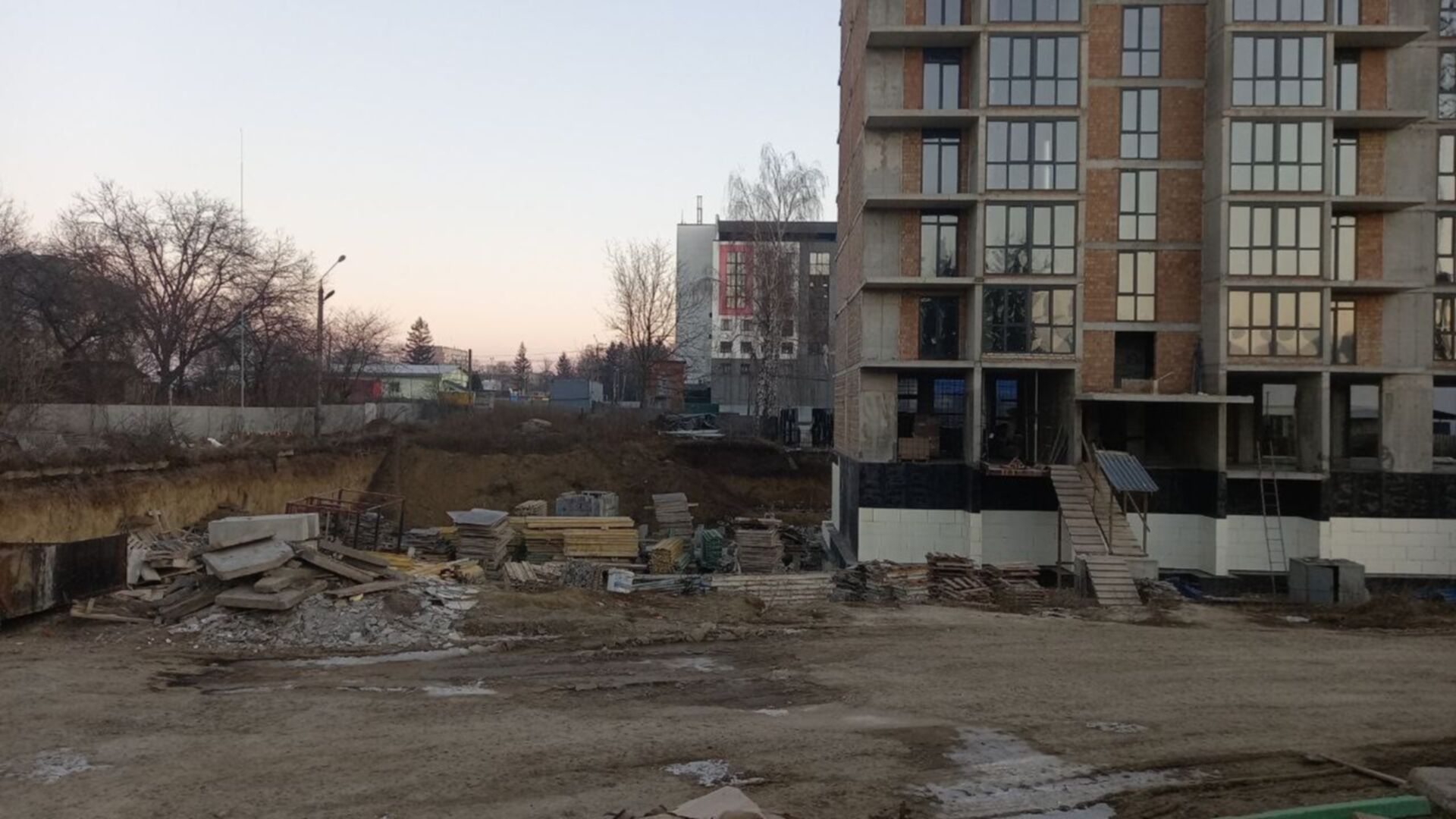

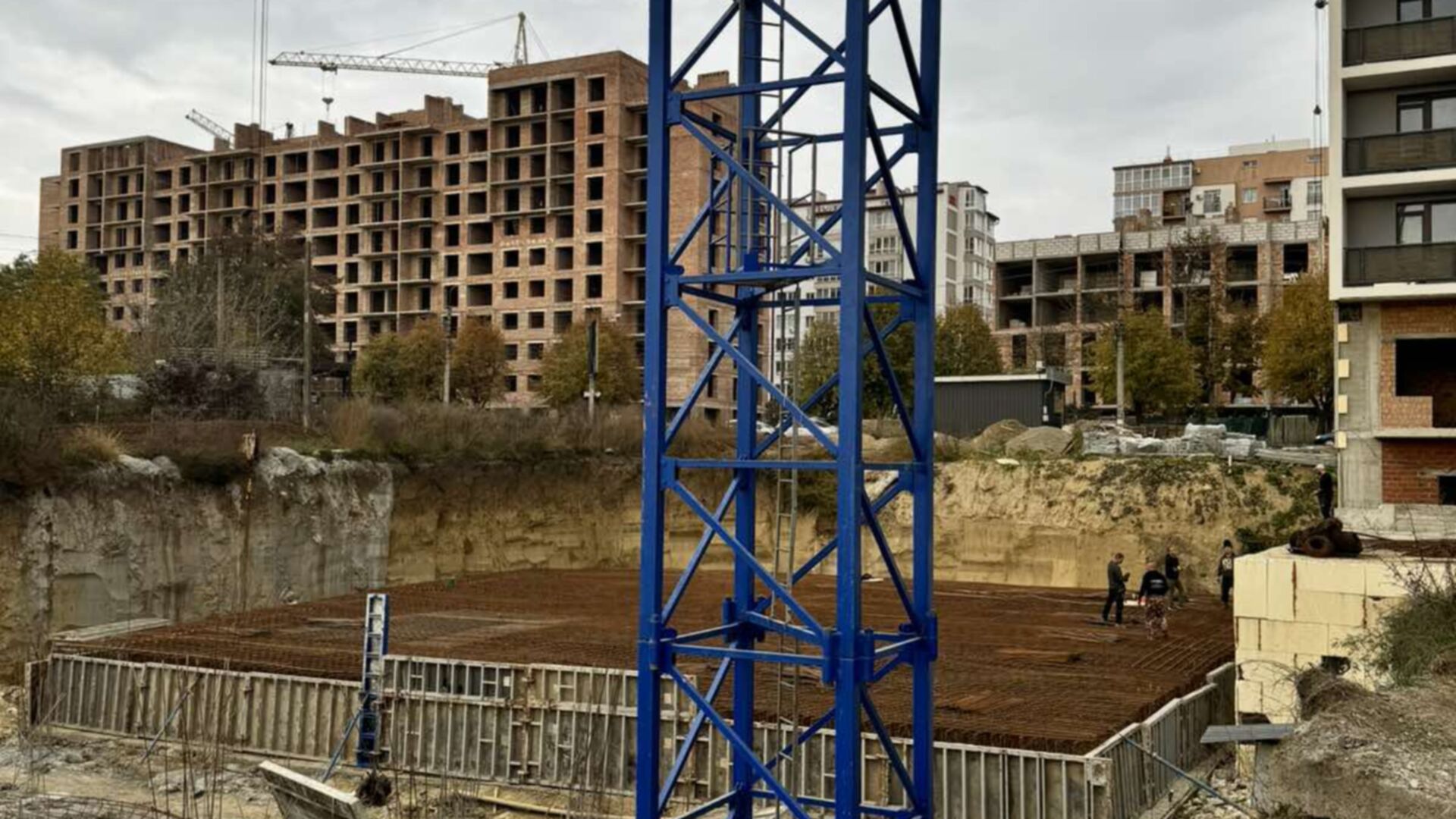

Состоянием на декабрь 2023
Состоянием на сентябрь 2023
Состоянием на май 2023
Состоянием на март 2023

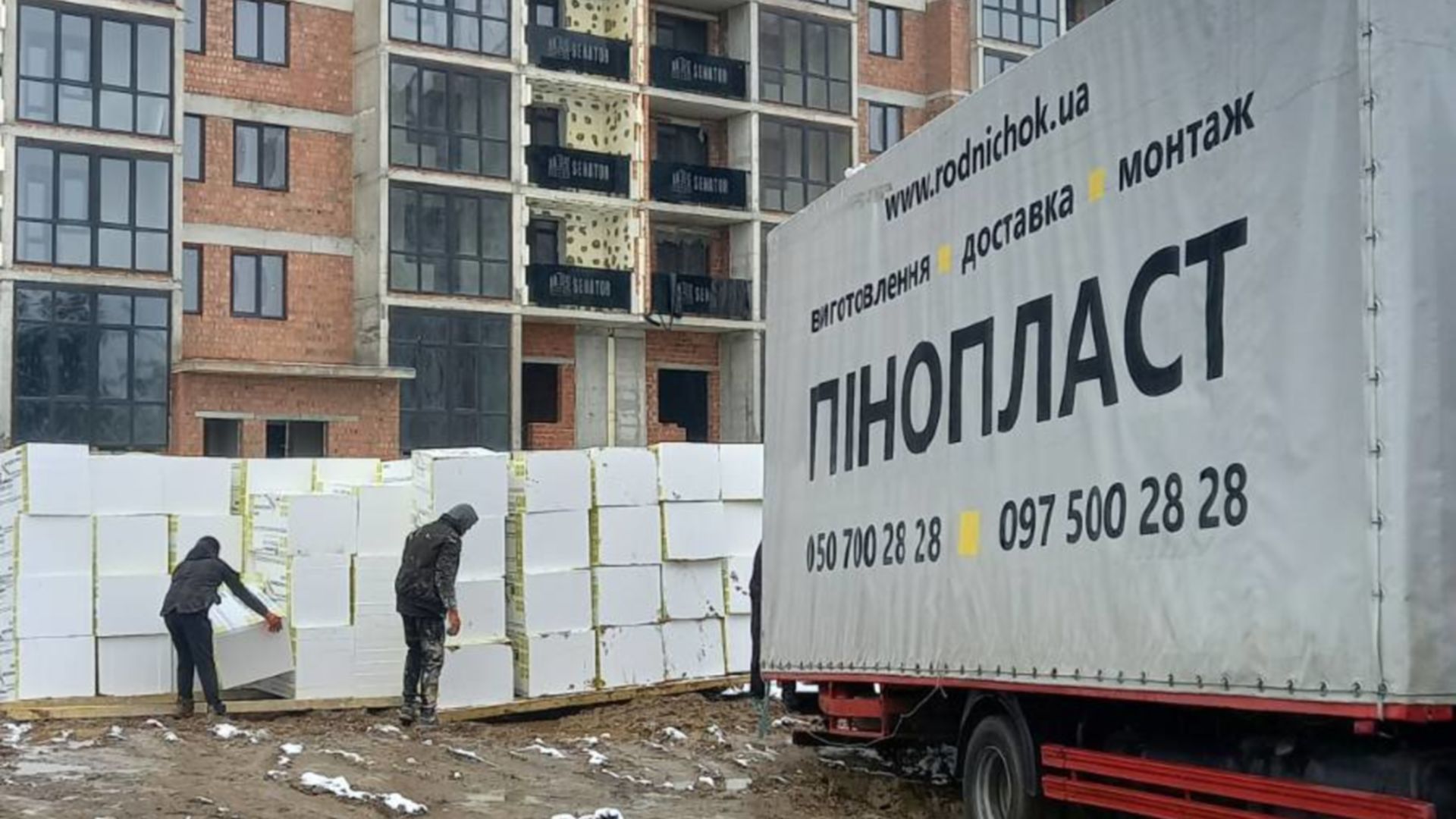

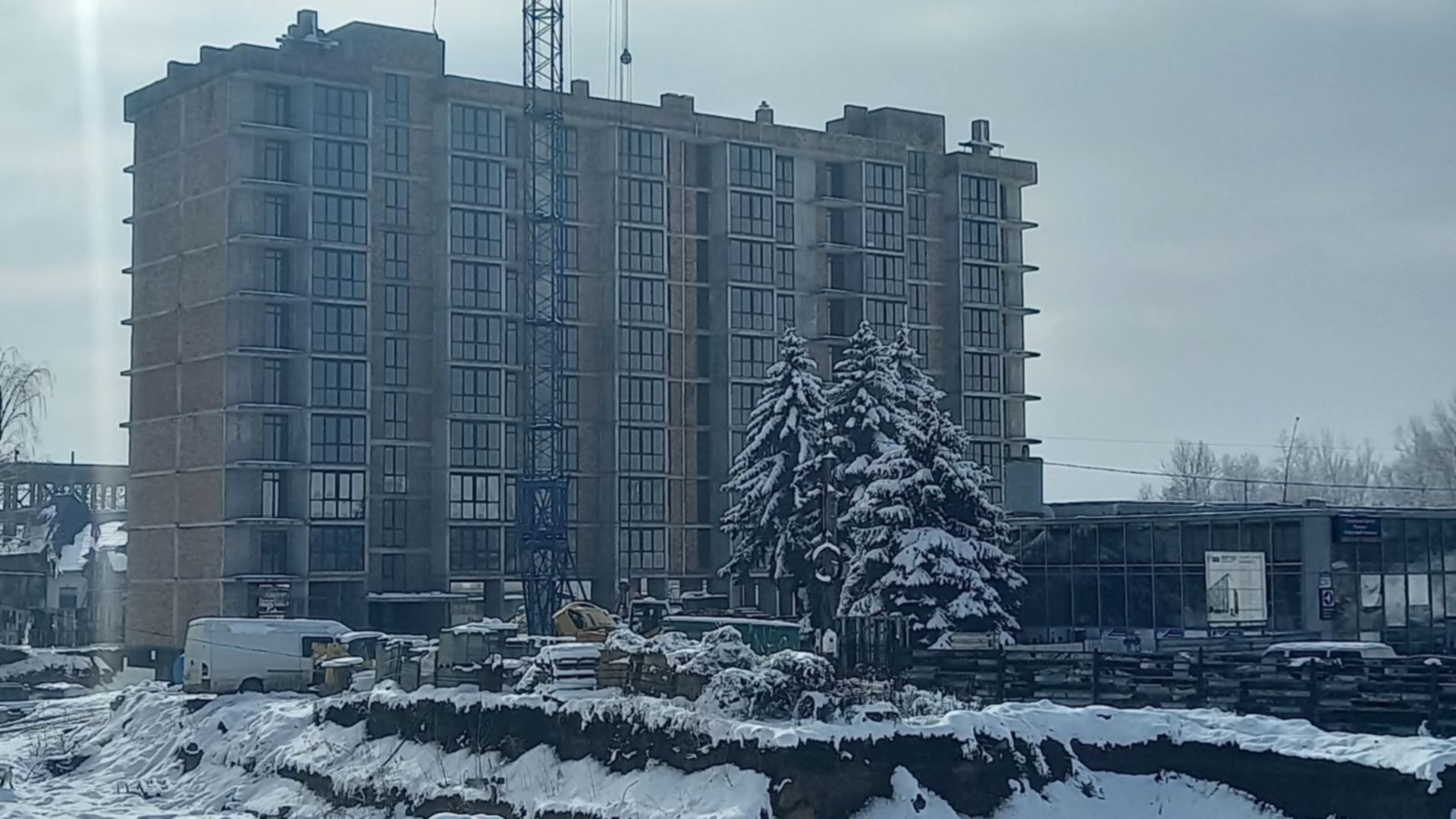

Состоянием на январь 2023
Состоянием на декабрь 2022
Состоянием на сентябрь 2022

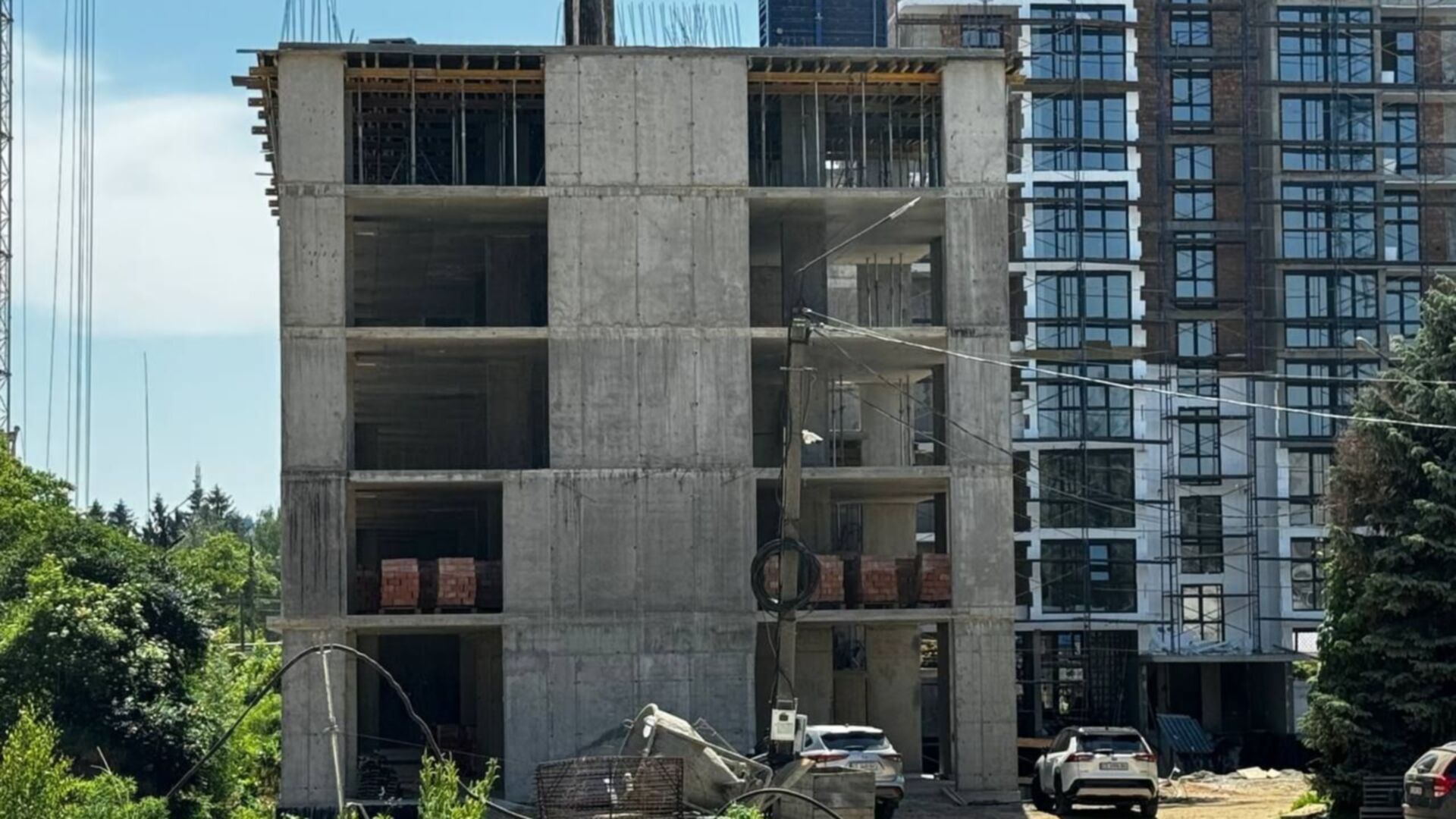

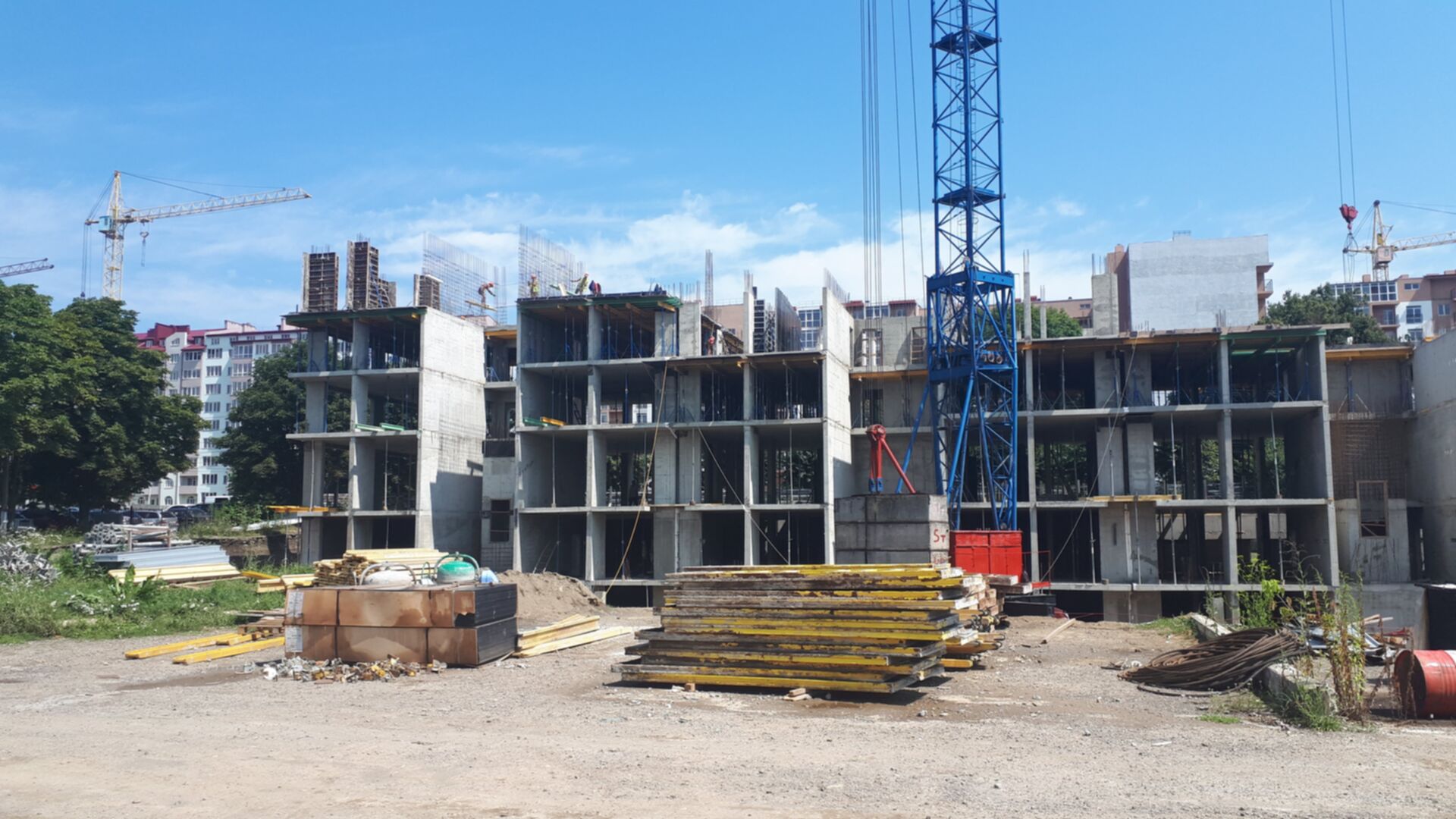

Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на май 2022

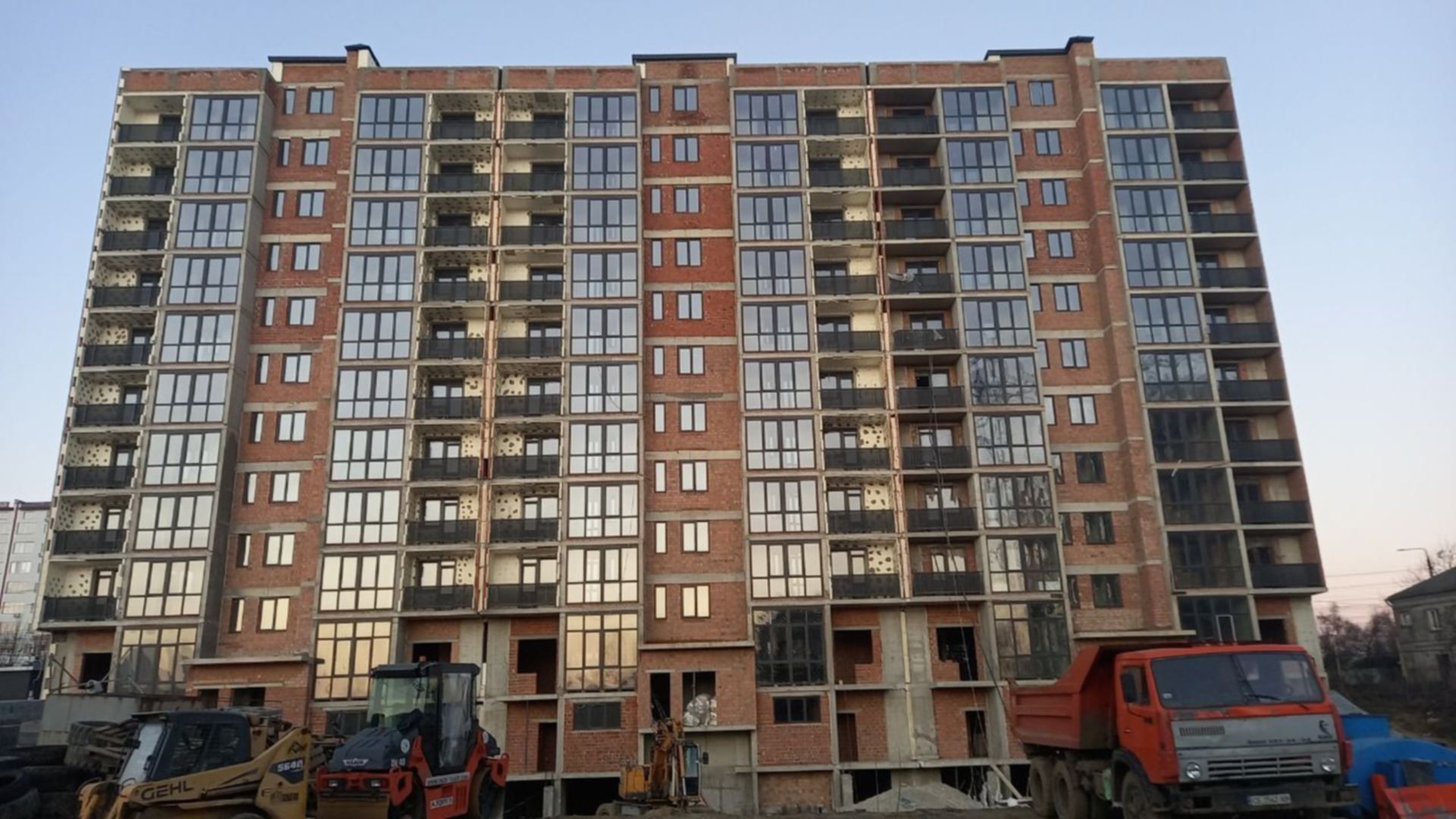

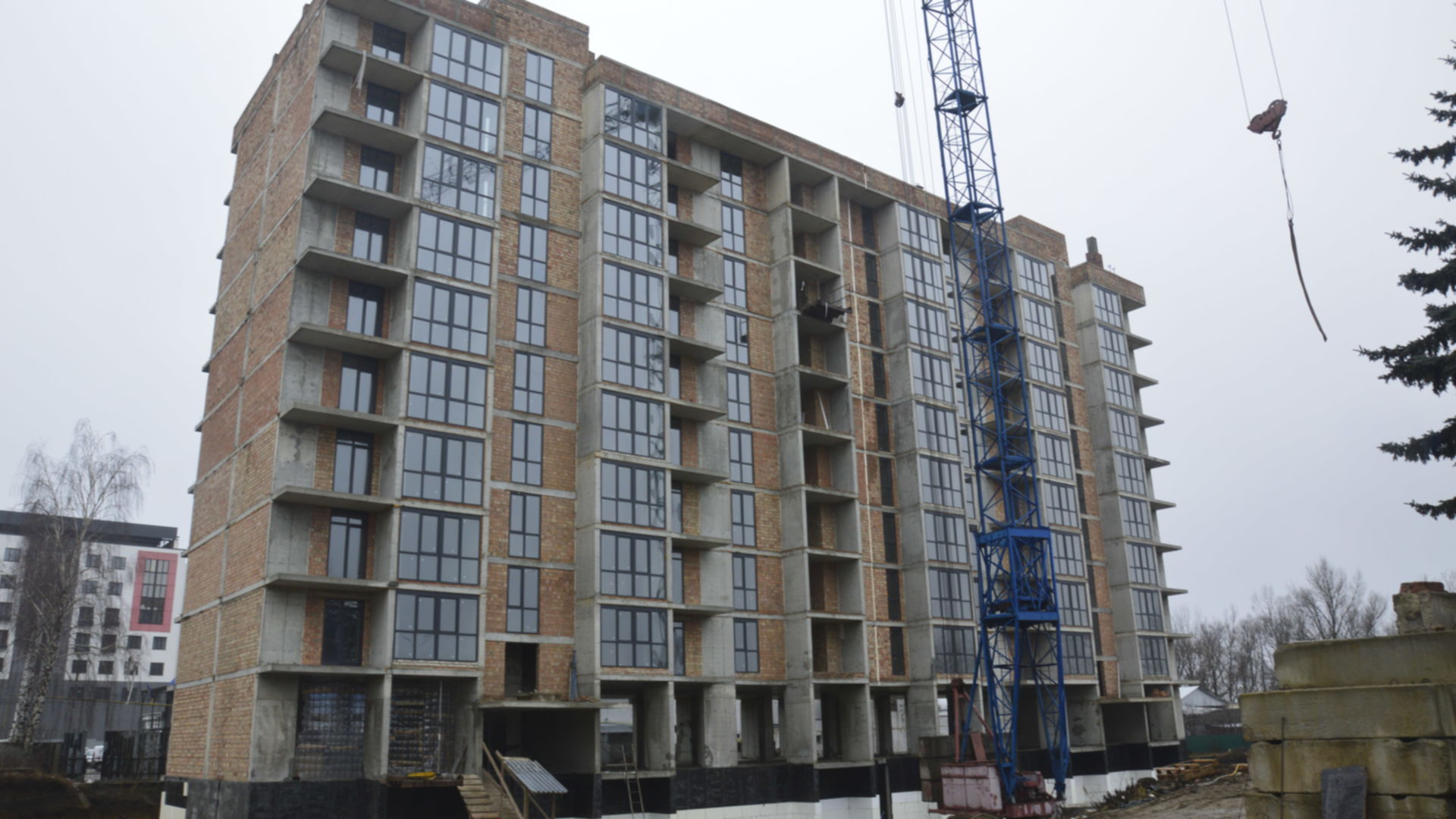

Состоянием на февраль 2022
Состоянием на октябрь 2021

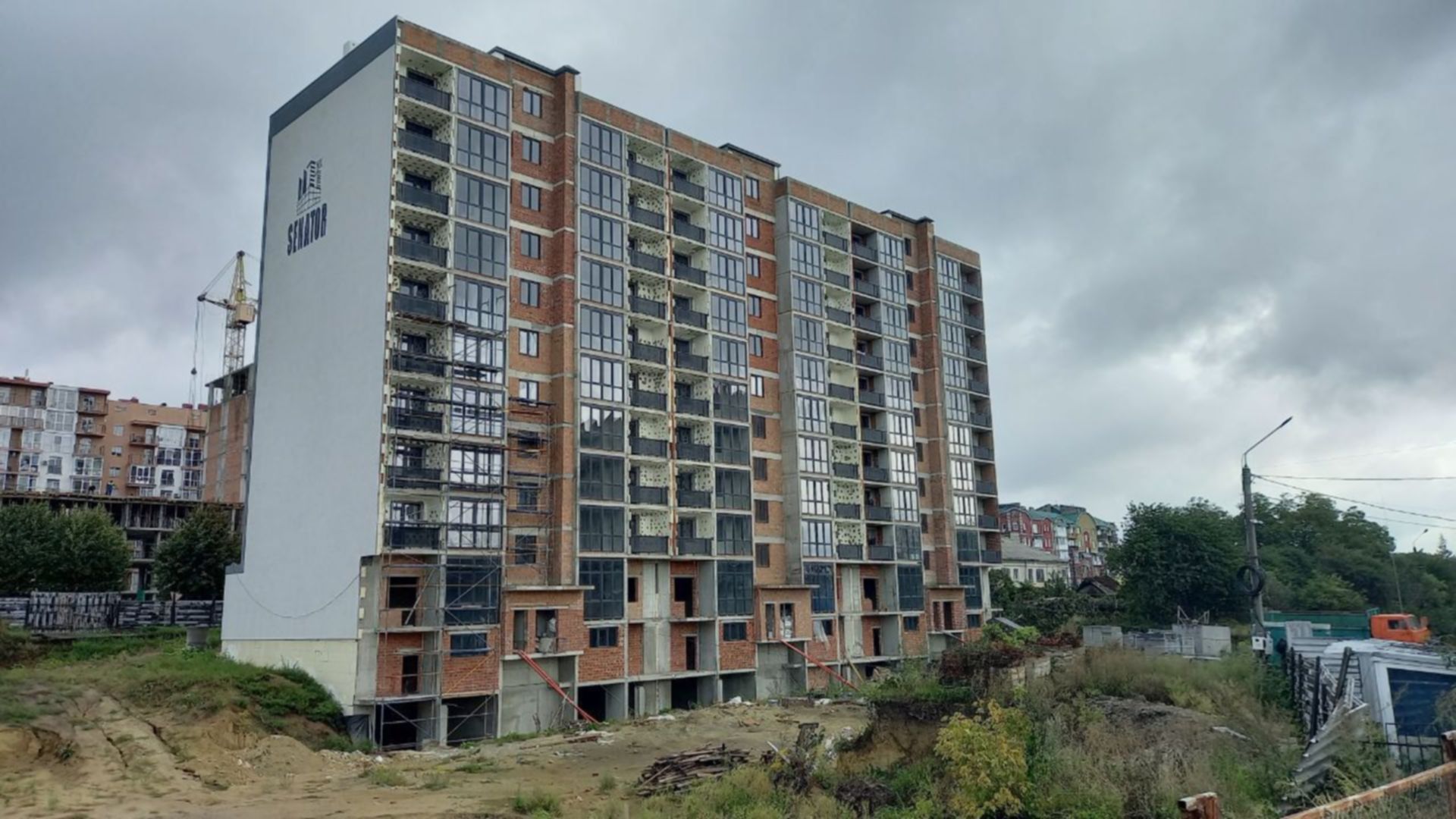

Состоянием на сентябрь 2021
Состоянием на август 2021
Состоянием на июнь 2021
Состоянием на январь 2021

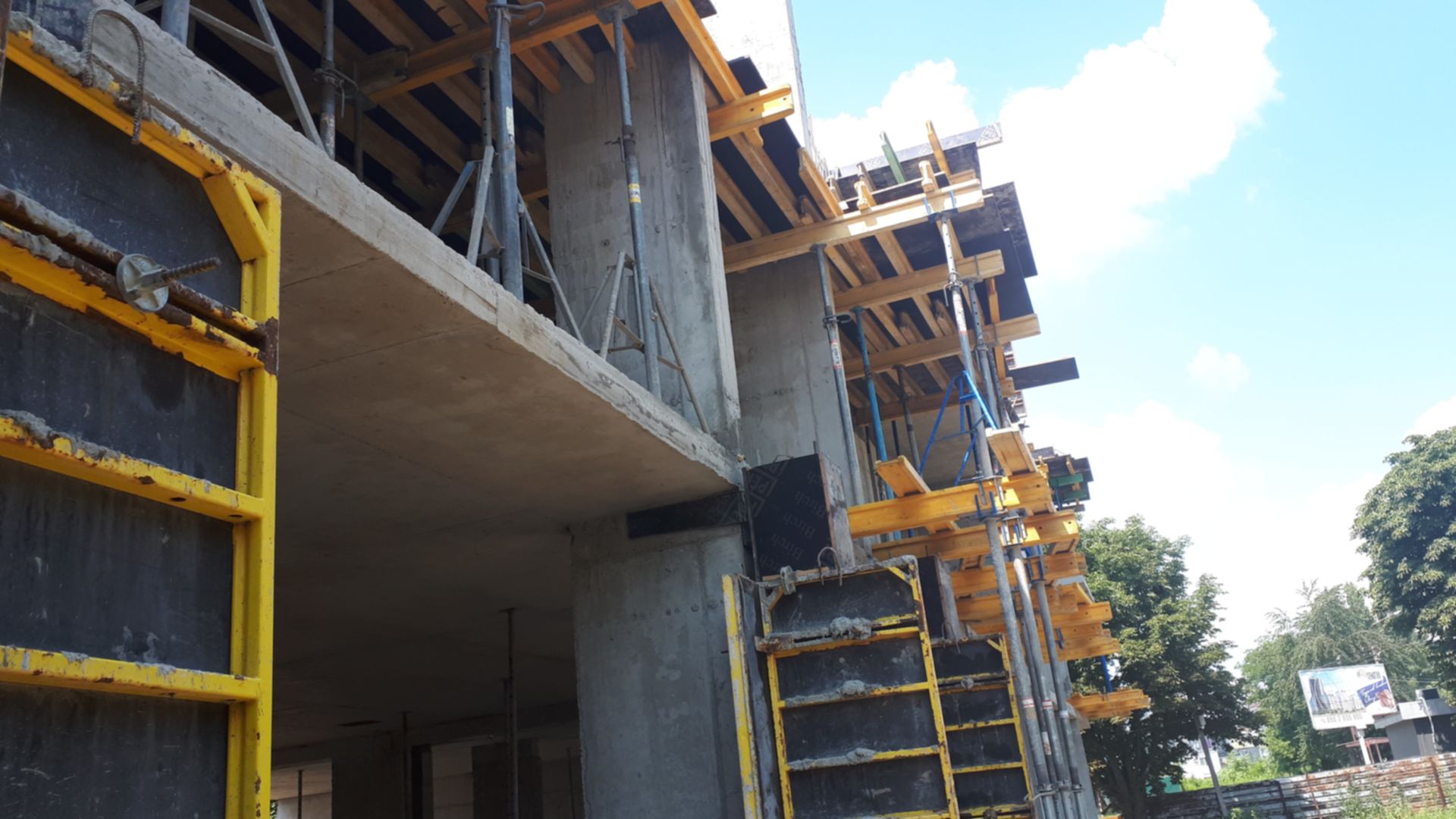

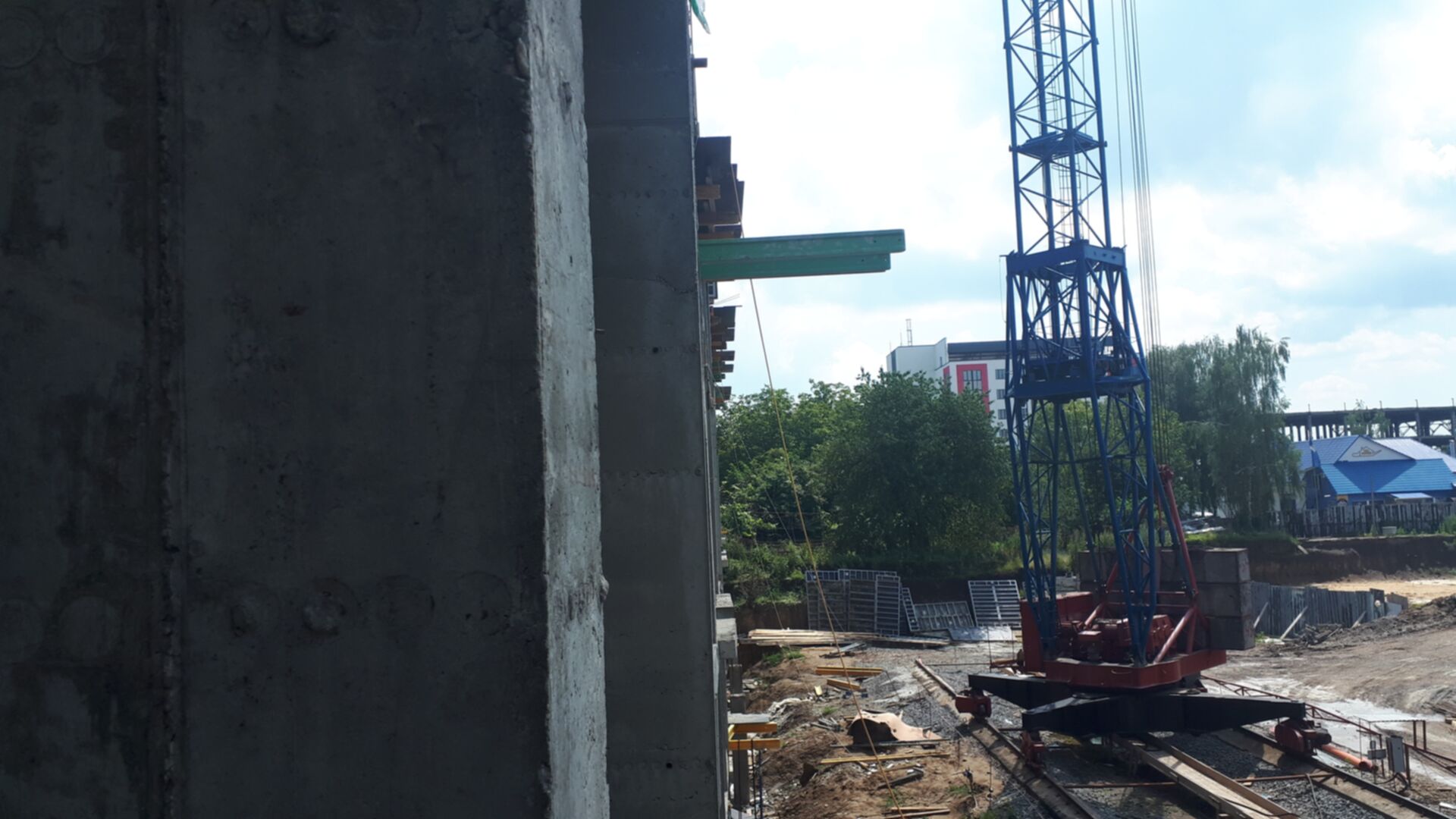

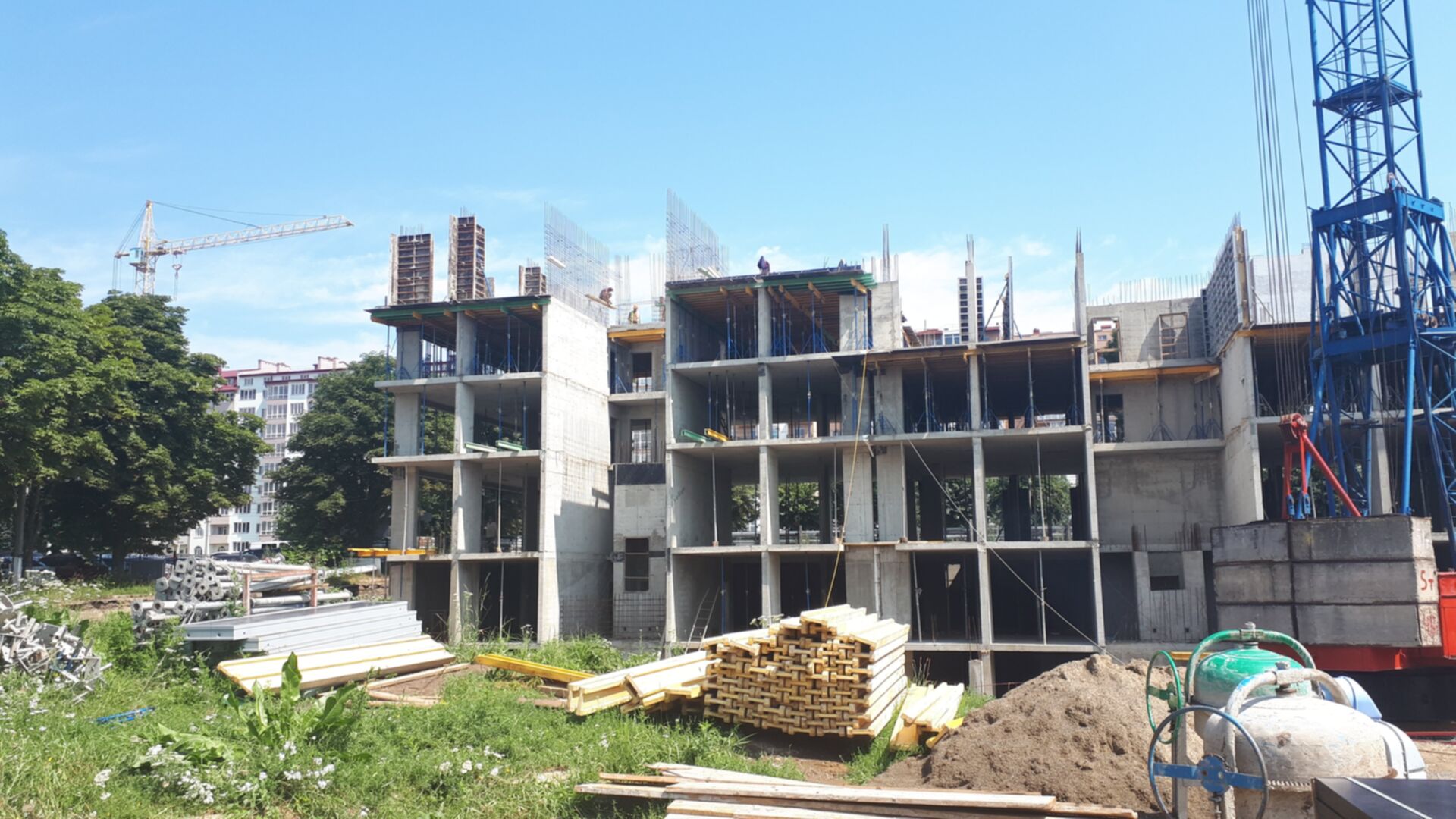

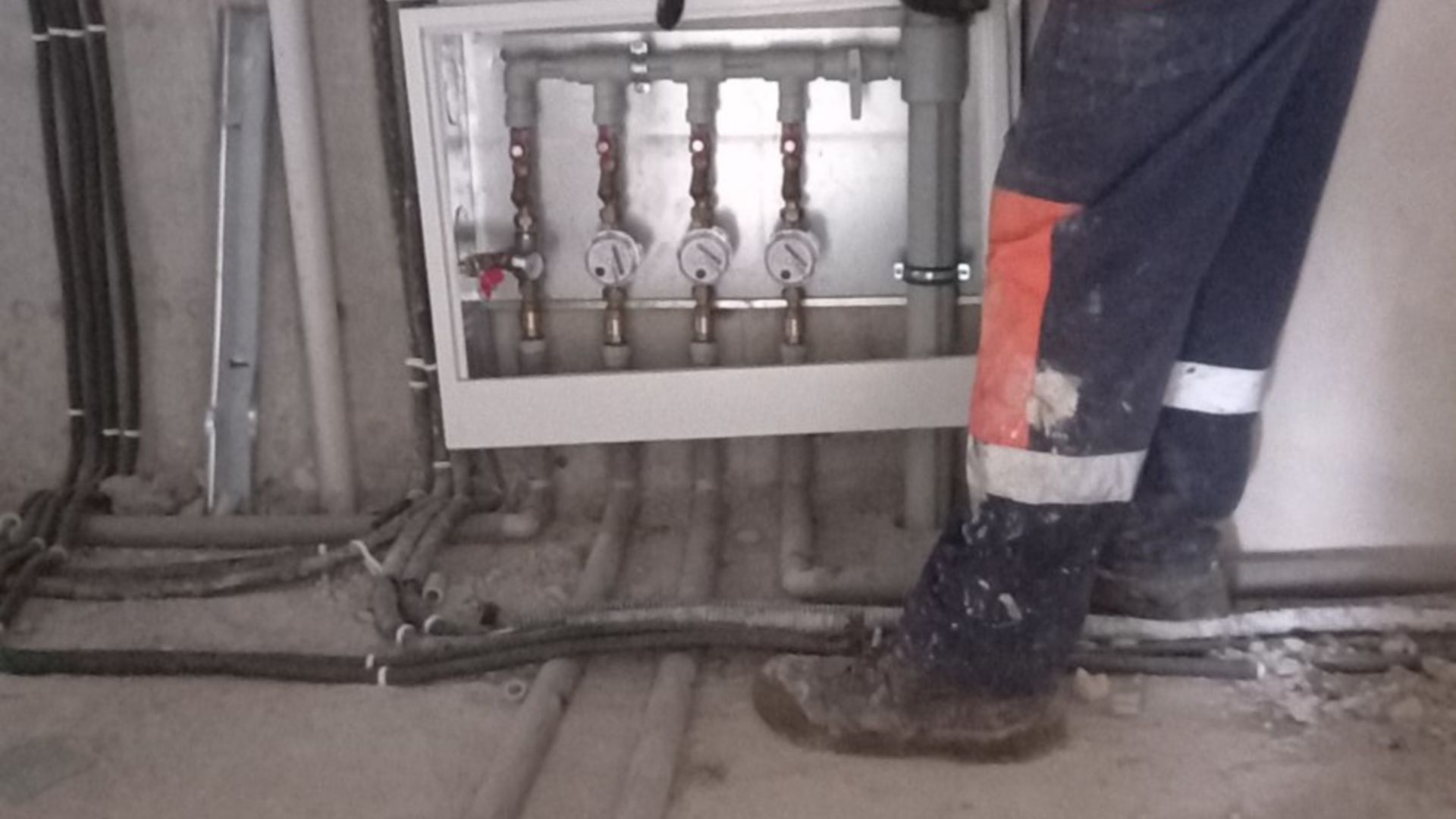

Состоянием на сентябрь 2020

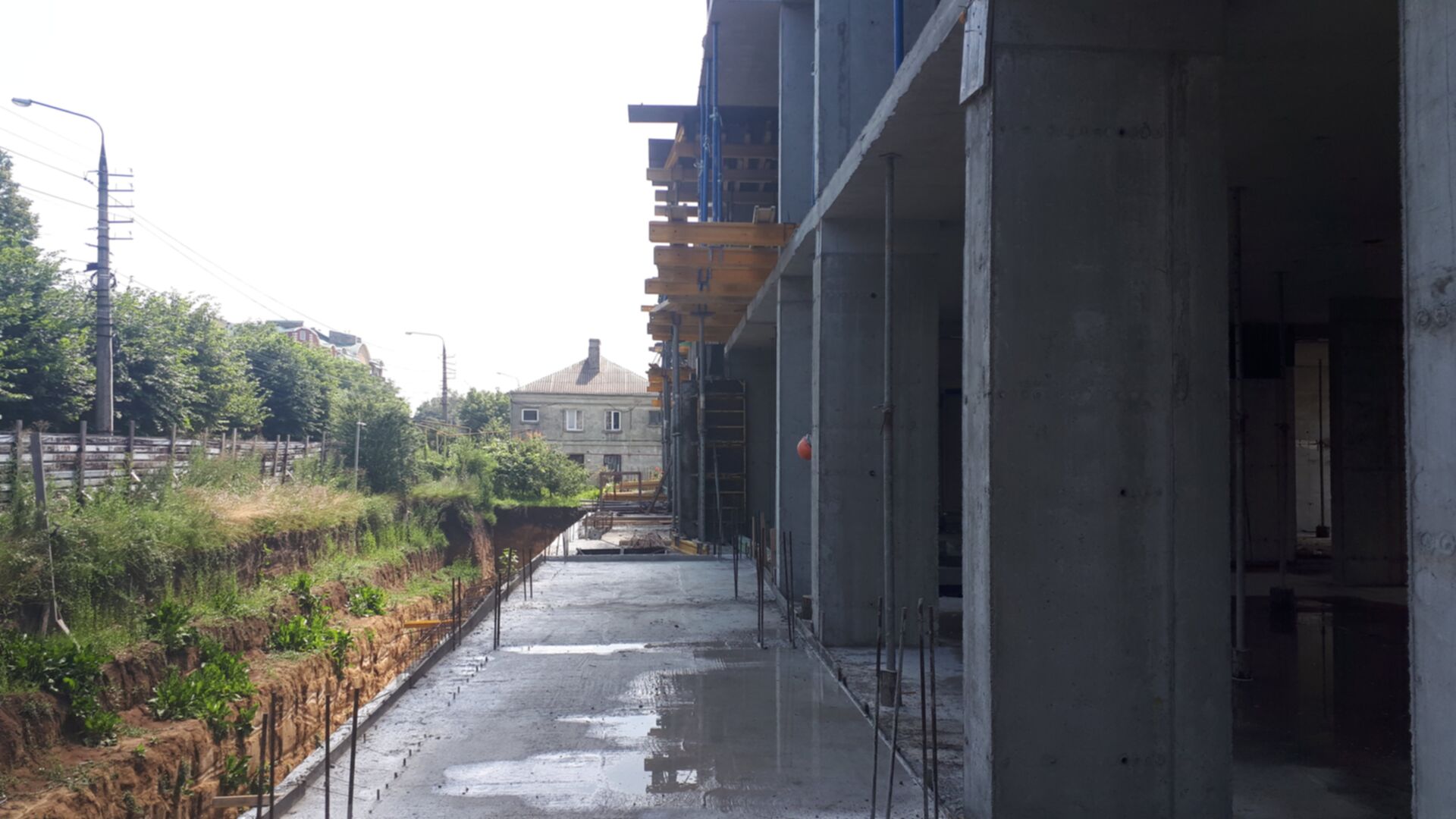

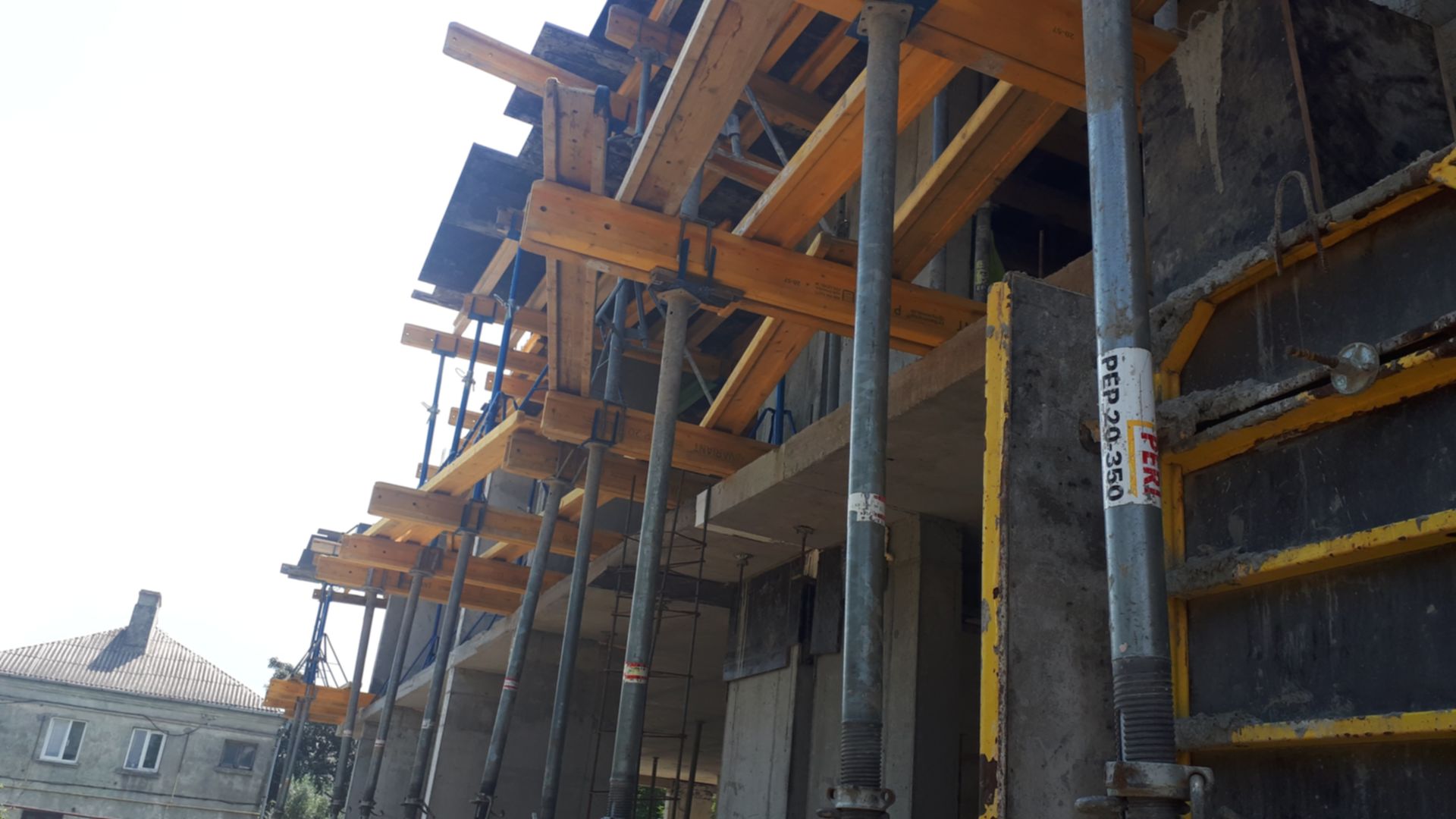

Состоянием на июль 2020

Дом 2, очередь 1

Технология монолитно-каркасная
Перейти к планировкам
Благоустройство территории
Дата сдачи 4 кв. 2024
Перенесено с 2 кв. 2024
Завершено 9 этапов из 10
Состоянием на май 2024
проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA
Состоянием на декабрь 2023
Состоянием на сентябрь 2023
Состоянием на май 2023
Состоянием на март 2023
Состоянием на январь 2023
Состоянием на декабрь 2022
Состоянием на сентябрь 2022
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на май 2022
Состоянием на февраль 2022
Состоянием на октябрь 2021
Состоянием на сентябрь 2021
Состоянием на август 2021
Состоянием на июнь 2021
Состоянием на январь 2021
Состоянием на сентябрь 2020
Состоянием на июль 2020

Дом 3, очередь 1

Технология монолитно-каркасная
Благоустройство территории
Дата сдачи 4 кв. 2024
Перенесено с 2 кв. 2024
Завершено 9 этапов из 10
Состоянием на май 2024
проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA
Состоянием на декабрь 2023
Состоянием на сентябрь 2023
Состоянием на май 2023
Состоянием на март 2023
Состоянием на январь 2023
Состоянием на декабрь 2022
Состоянием на сентябрь 2022
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на май 2022
Состоянием на февраль 2022
Состоянием на октябрь 2021
Состоянием на сентябрь 2021
Состоянием на август 2021
Состоянием на январь 2021
Состоянием на сентябрь 2020
Состоянием на июль 2020

Дом 6, очередь 2

Технология монолитно-каркасная
Перейти к планировкам

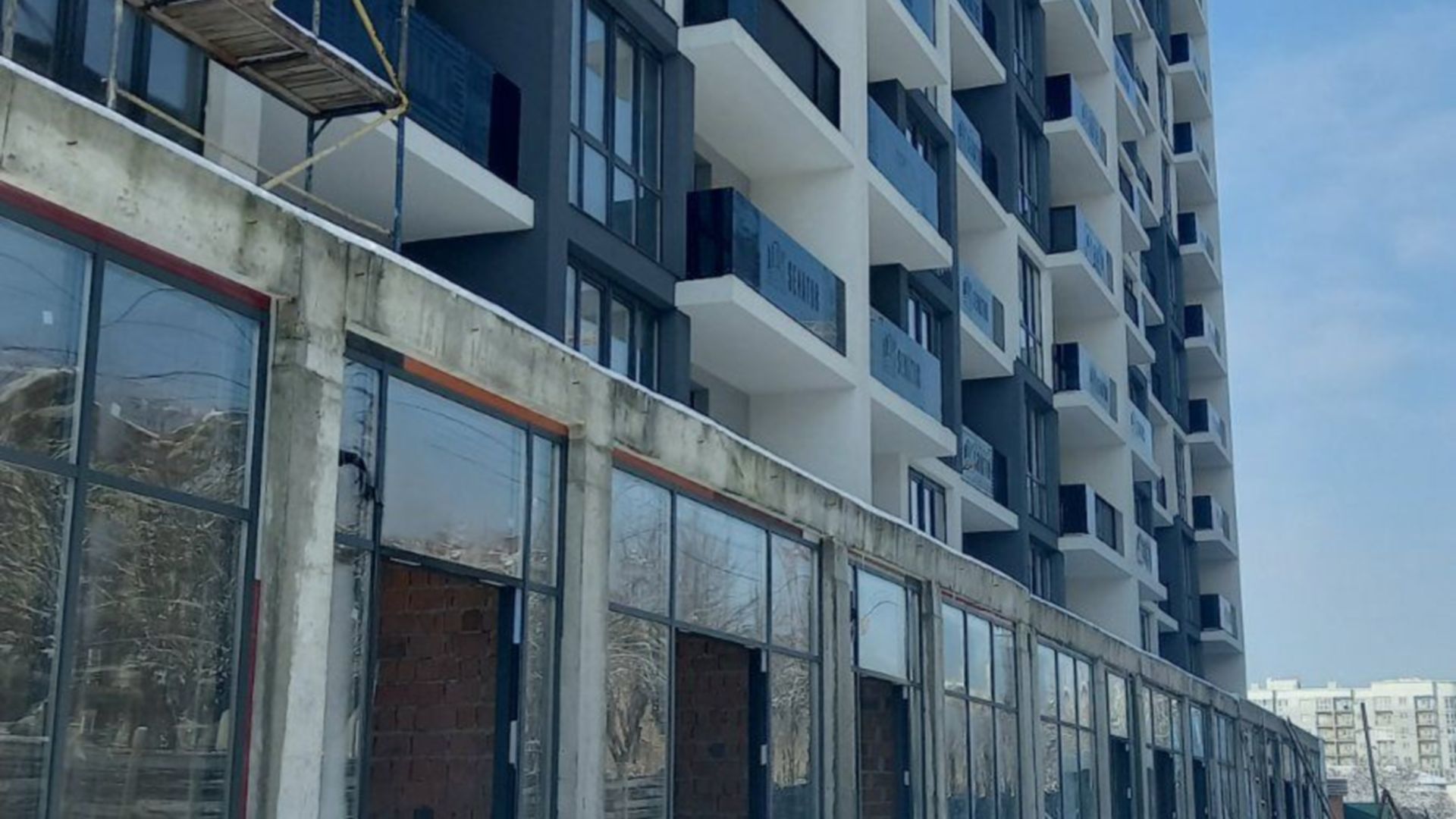

Фасадные работы
Дата сдачи 4 кв. 2024

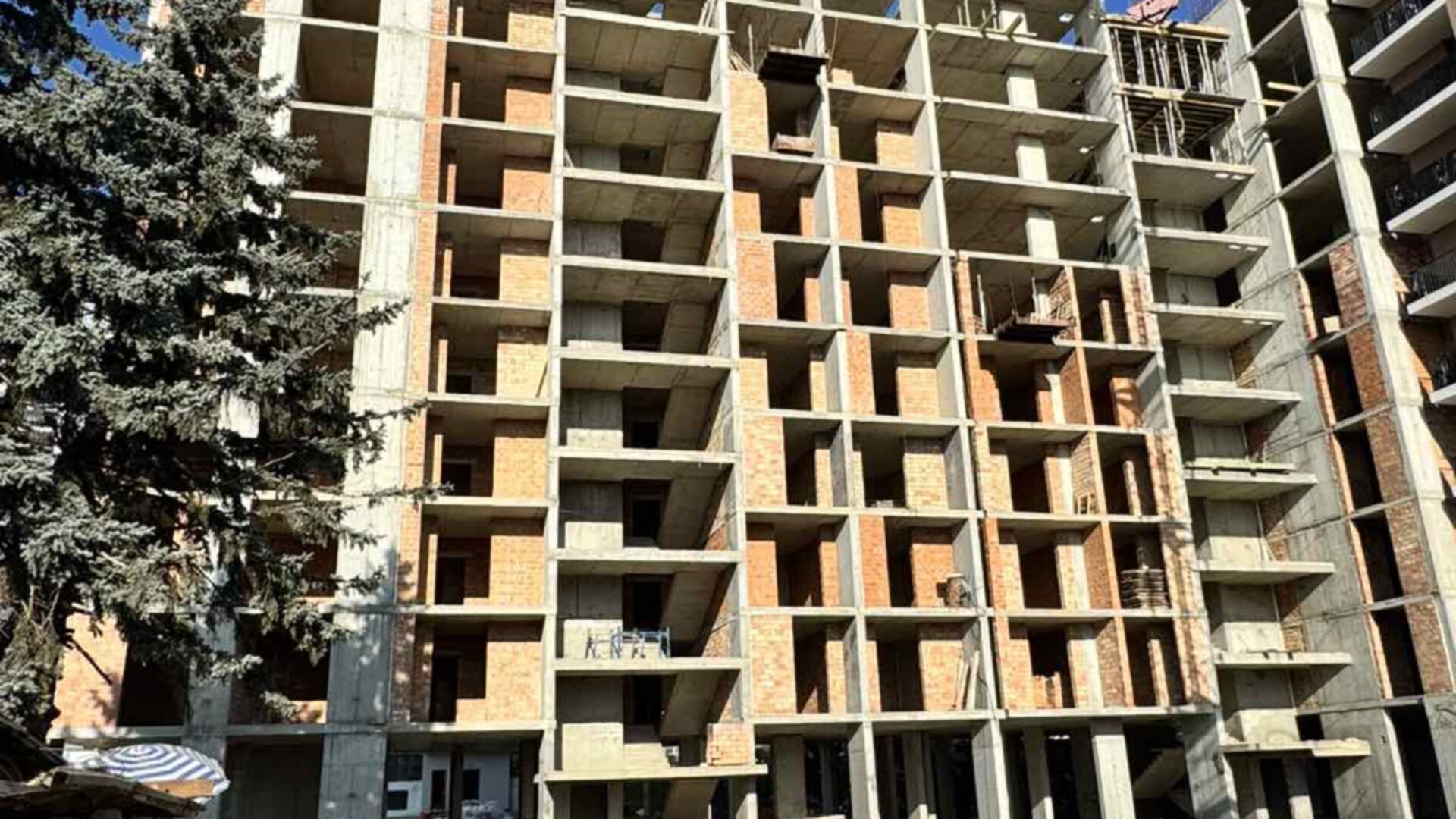

Завершено 8 этапов из 10
Состоянием на май 2024

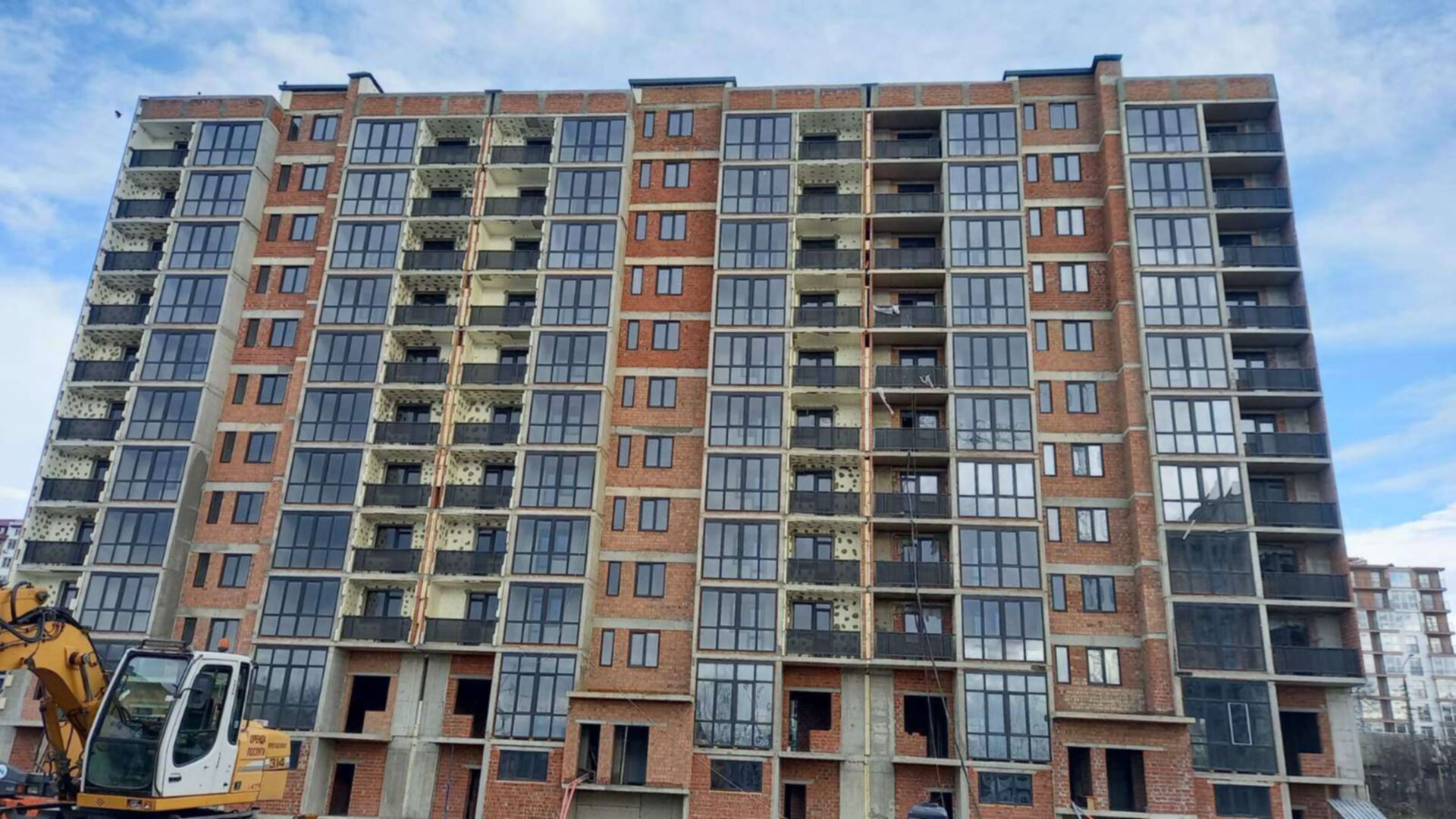

проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA
Состоянием на сентябрь 2023
Состоянием на май 2023
Состоянием на март 2023
Состоянием на январь 2023
Состоянием на декабрь 2022
Состоянием на сентябрь 2022
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на май 2022

Дом 7, очередь 2

Технология монолитно-каркасная
Фасадные работы
Дата сдачи 4 кв. 2024
Завершено 8 этапов из 10

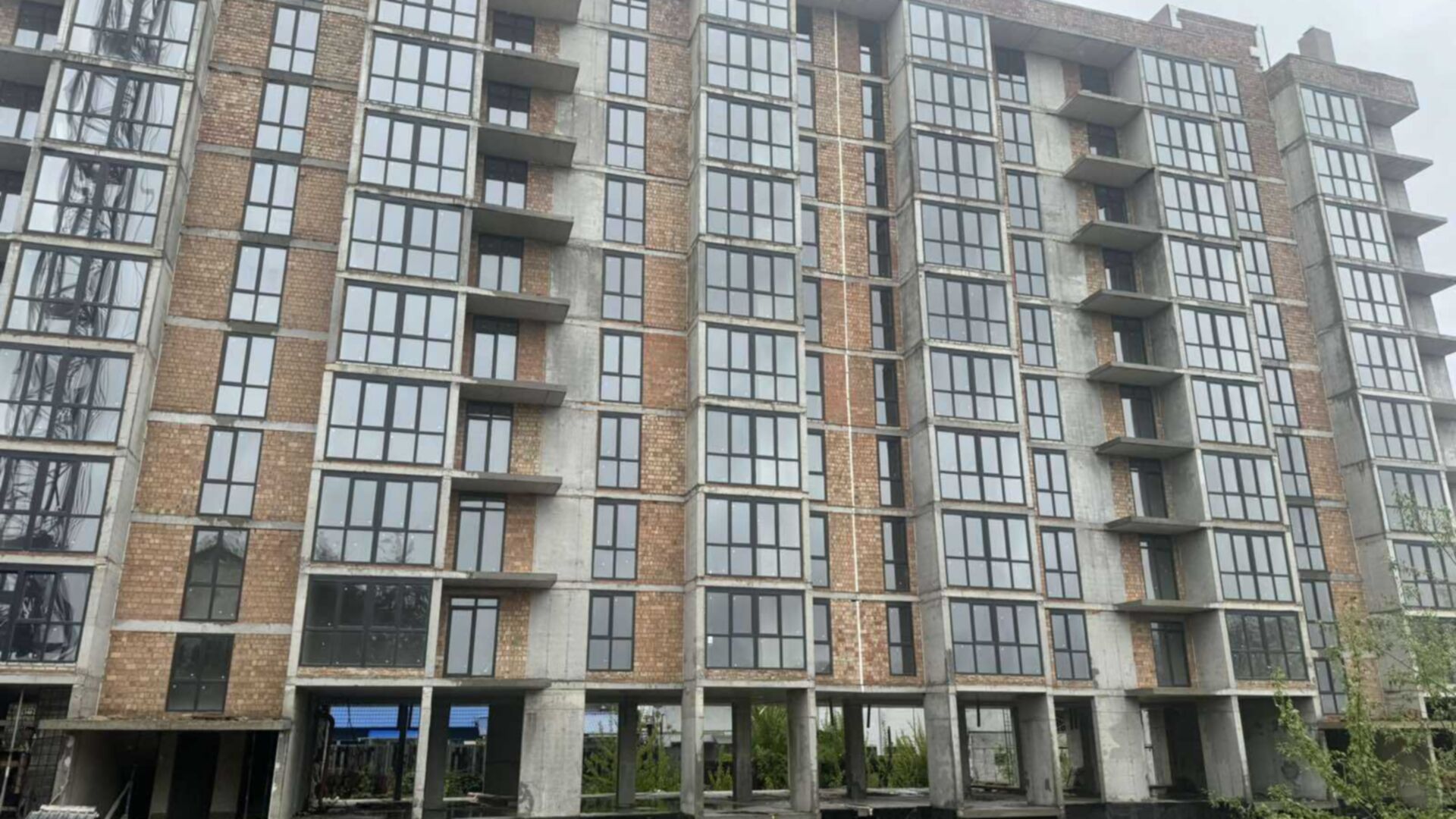

Состоянием на май 2024
проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA
Состоянием на сентябрь 2023
Состоянием на май 2023
Состоянием на март 2023
Состоянием на январь 2023
Состоянием на декабрь 2022
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на май 2022

Дом 4, очередь 2

Технология монолитно-каркасная
Возведение внешних стен
Дата сдачи 4 кв. 2025
Завершено 4 этапа из 10

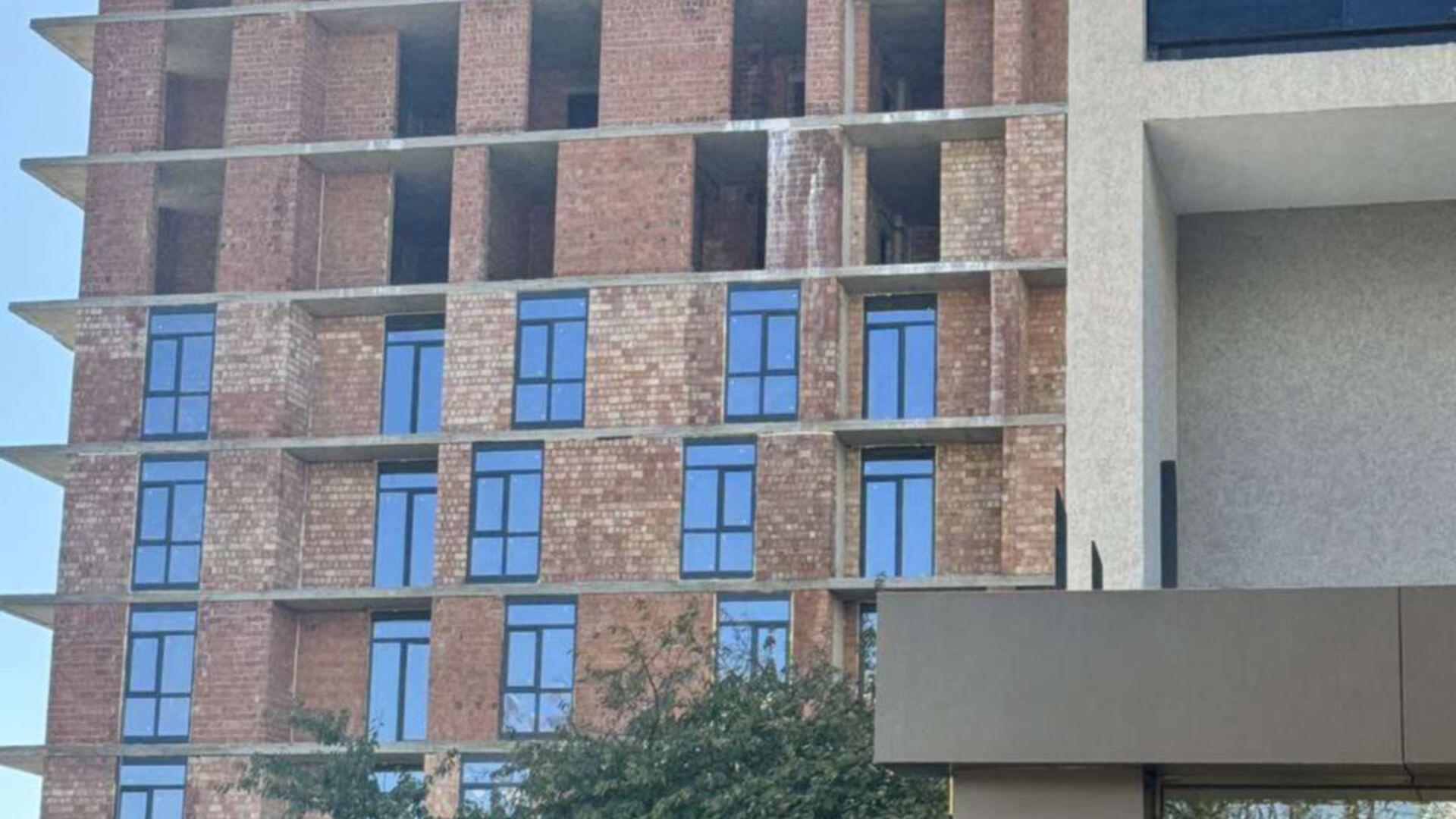

Состоянием на май 2024
проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA
Состоянием на сентябрь 2023
Состоянием на январь 2023
Состоянием на декабрь 2022

Дом 5, очередь 2

Технология монолитно-каркасная
Возведение внешних стен
Дата сдачи 4 кв. 2025
Завершено 4 этапа из 10
Состоянием на май 2024
проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA
Состоянием на сентябрь 2023
Состоянием на январь 2023
Состоянием на декабрь 2022

Дом 10, очередь 3

Технология монолитно-каркасная
Перейти к планировкам
Возведение фундамента
Дата сдачи 4 кв. 2025
Завершено 3 этапа из 10

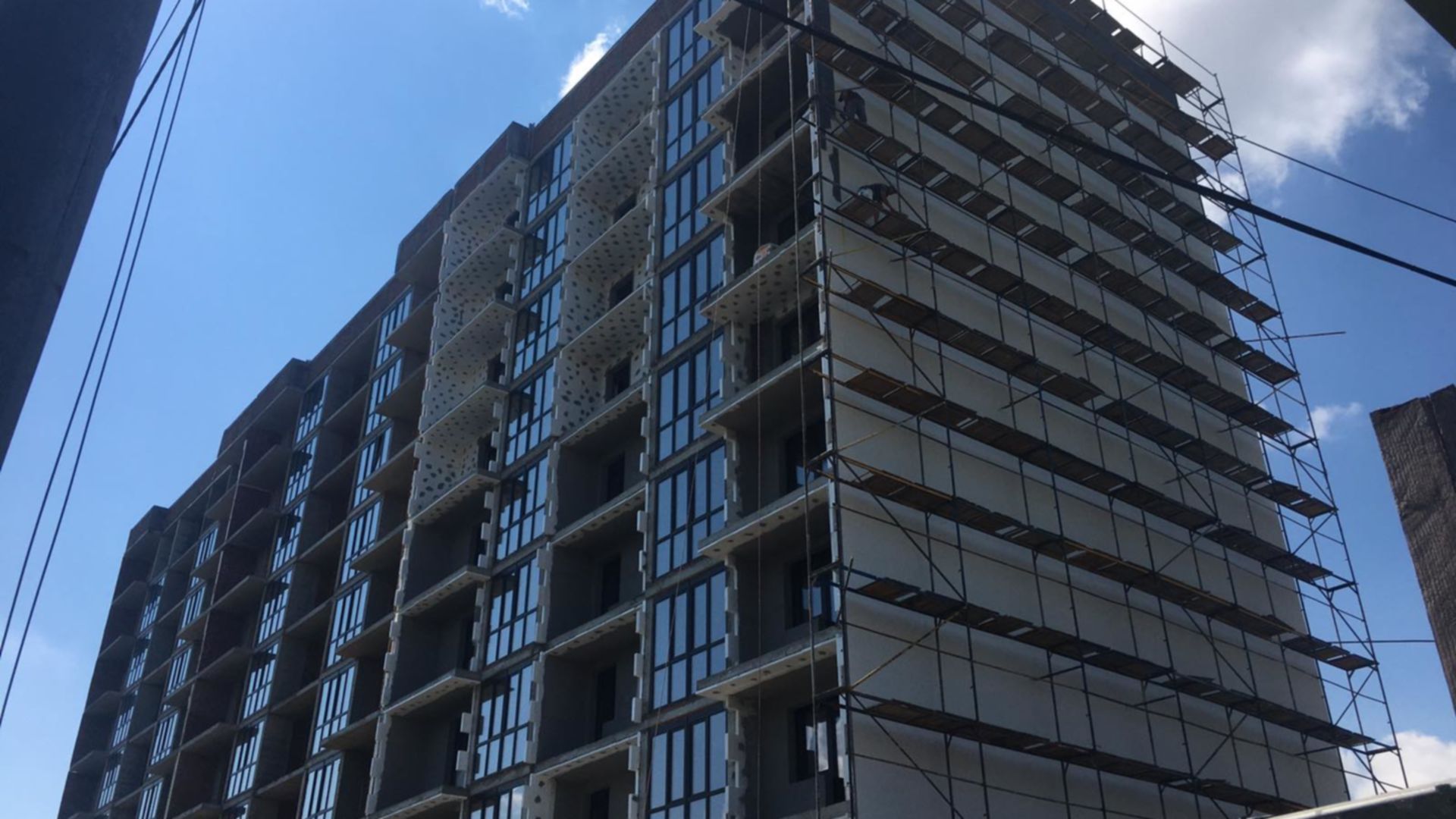

Состоянием на май 2024
проверено инспектором DIM.RIA
Состоянием на апрель 2024
проверено инспектором DIM.RIA
Состоянием на январь 2023

Дом 11, очередь 3

Технология монолитно-каркасная
Подготовка участка
Дата сдачи 4 кв. 2025
Завершено 2 этапа из 10
Состоянием на апрель 2024
проверено инспектором DIM.RIA

Дом 8, очередь 2

Технология монолитно-каркасная
В проекте
Дата сдачи неизвестна
Завершено 1 этап из 10

Дом 9, очередь 2

Технология монолитно-каркасная
В проекте
Дата сдачи неизвестна
Завершено 1 этап из 10

Дом 12, очередь 3

Технология монолитно-каркасная
В проекте
Дата сдачи неизвестна
Завершено 1 этап из 10

Дом 13, очередь 3

Технология монолитно-каркасная
В проекте
Дата сдачи неизвестна
Завершено 1 этап из 10

Дом 14, очередь 3

Технология монолитно-каркасная
В проекте
Дата сдачи неизвестна
Завершено 1 этап из 10

Дом 15, очередь 3

Технология монолитно-каркасная
В проекте
Дата сдачи неизвестна
Завершено 1 этап из 10

Дом 16, очередь 3

Технология монолитно-каркасная
В проекте
Дата сдачи неизвестна
Завершено 1 этап из 10
