Ход строительства
ЖК Престижный 2

от 1 395 522 грнот 37 400 $от 29 851 грн за м²от 800 $ за м²
7 мин в паркЗеленый районУтепление стен2 мин в больницу5 мин до ТЦ "Майдан"Энергоэффективные окнаИндивидуальное отоплениеПротивопожарные входные двери

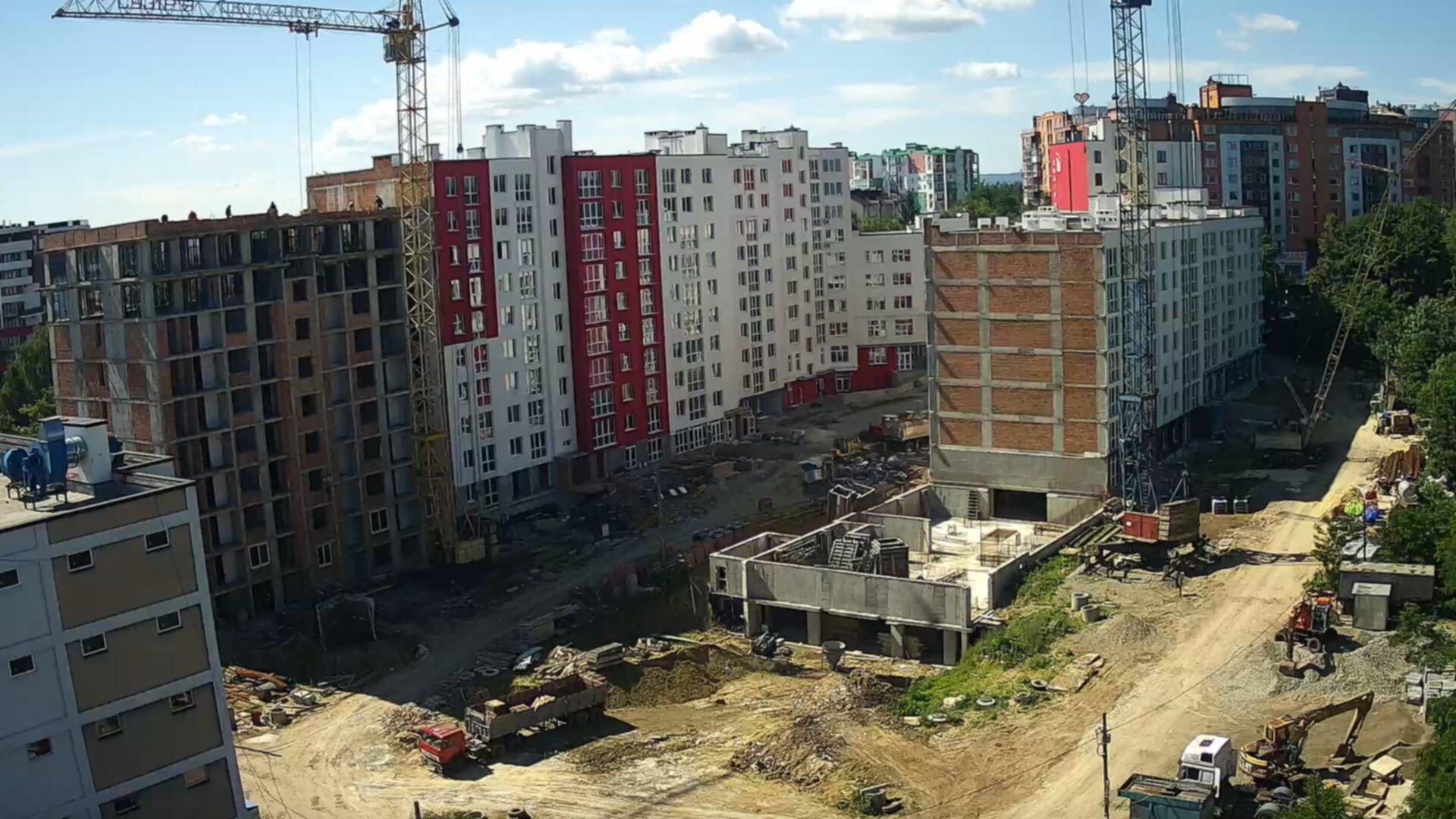

Ход строительства ЖК Престижный 2

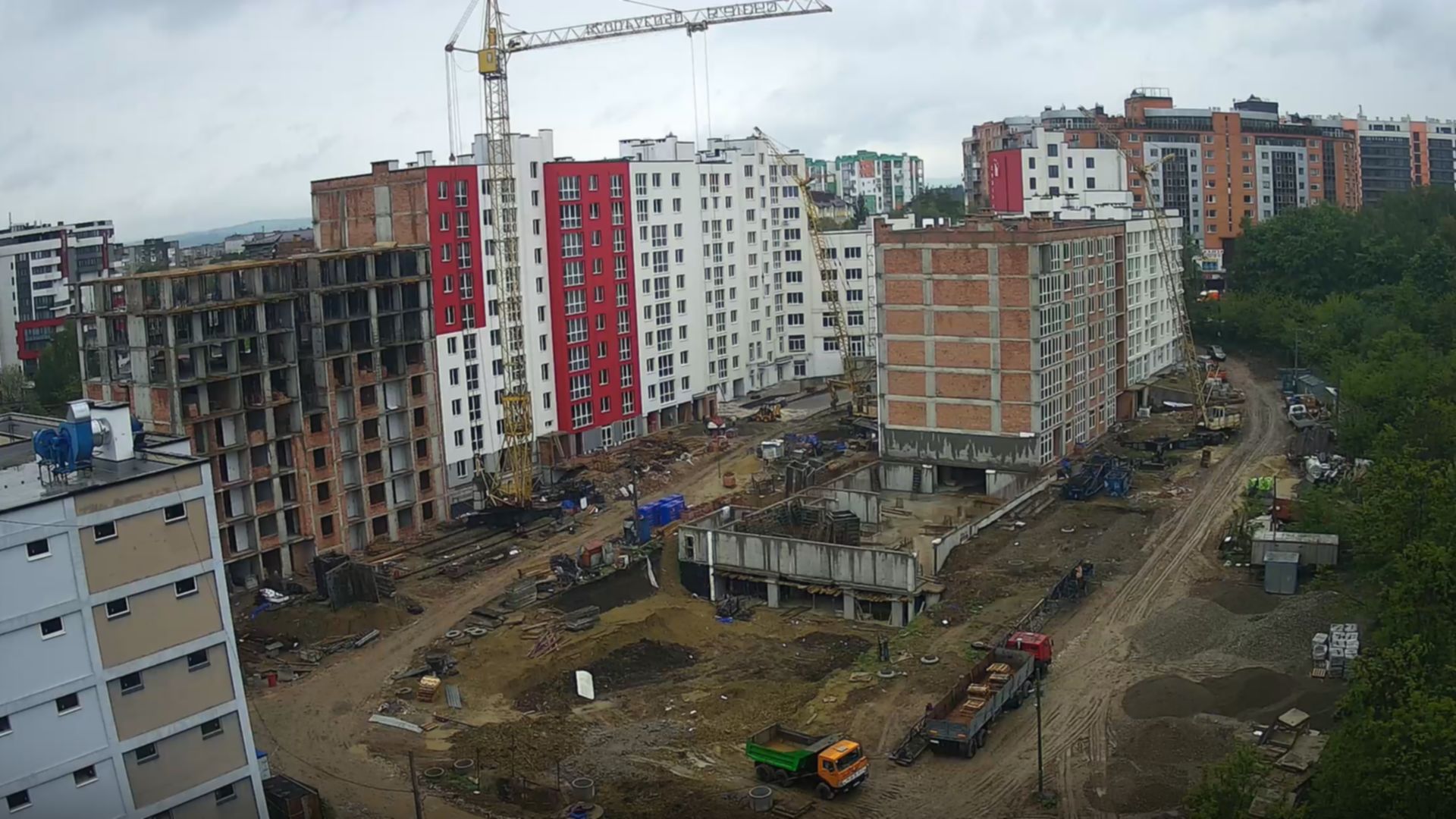

12 августа 2022 года специалисты DOM.RIA лично проверили этап строительства

Информация по секциям

Дом 1 (очередь 1)

Дата сдачи 2 кв. 2023
Технология монолитно-каркасная
Фасадные работы
Подтверждено застройщиком 12 авг 2022
Ход строительства
Фасадные работы

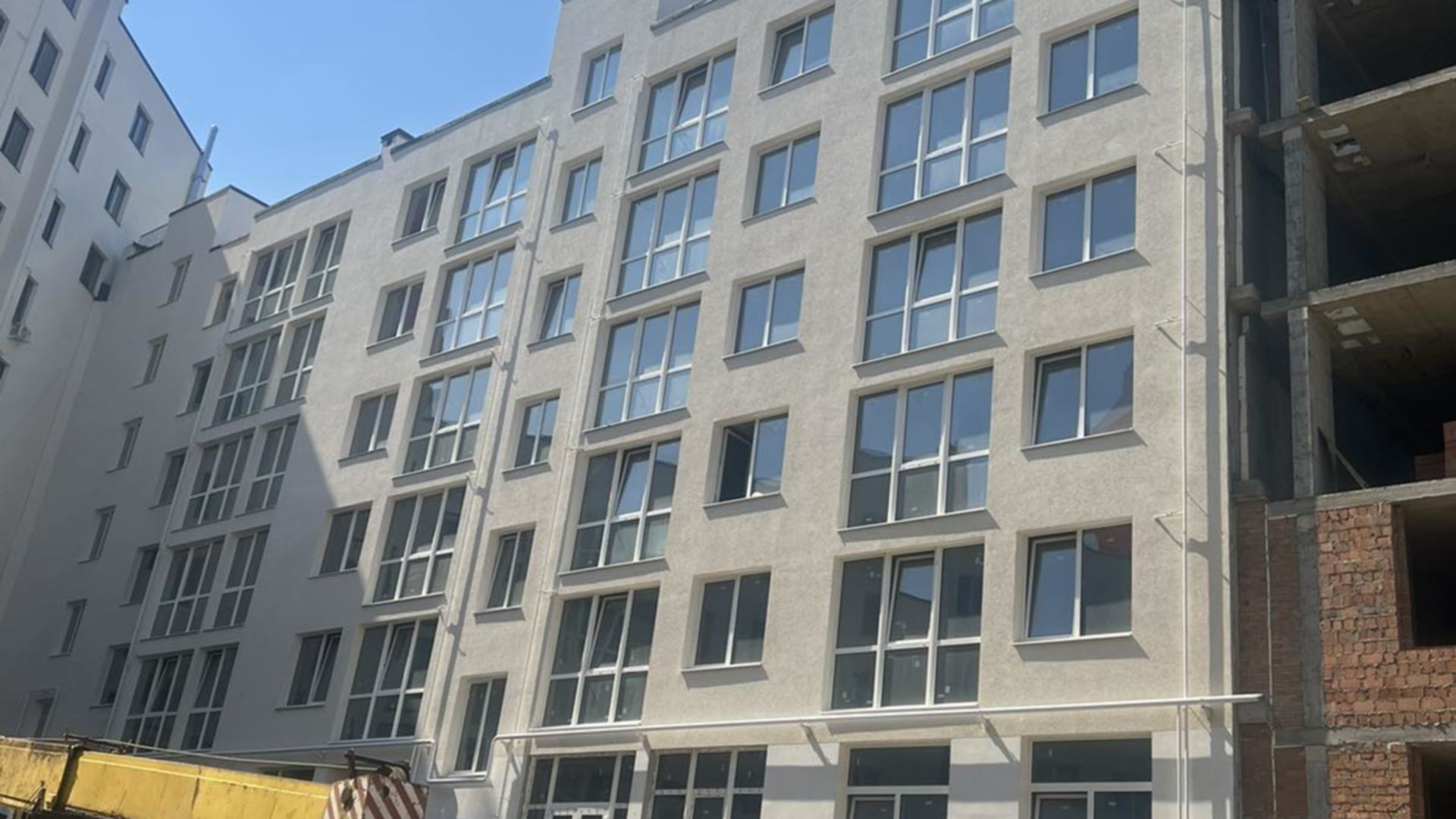

12 авг 2022монтаж фасадных систем, остекление, утепление.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
13 дек 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
24 нояб 2020
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
22 сен 2021
Возведение внешних стен

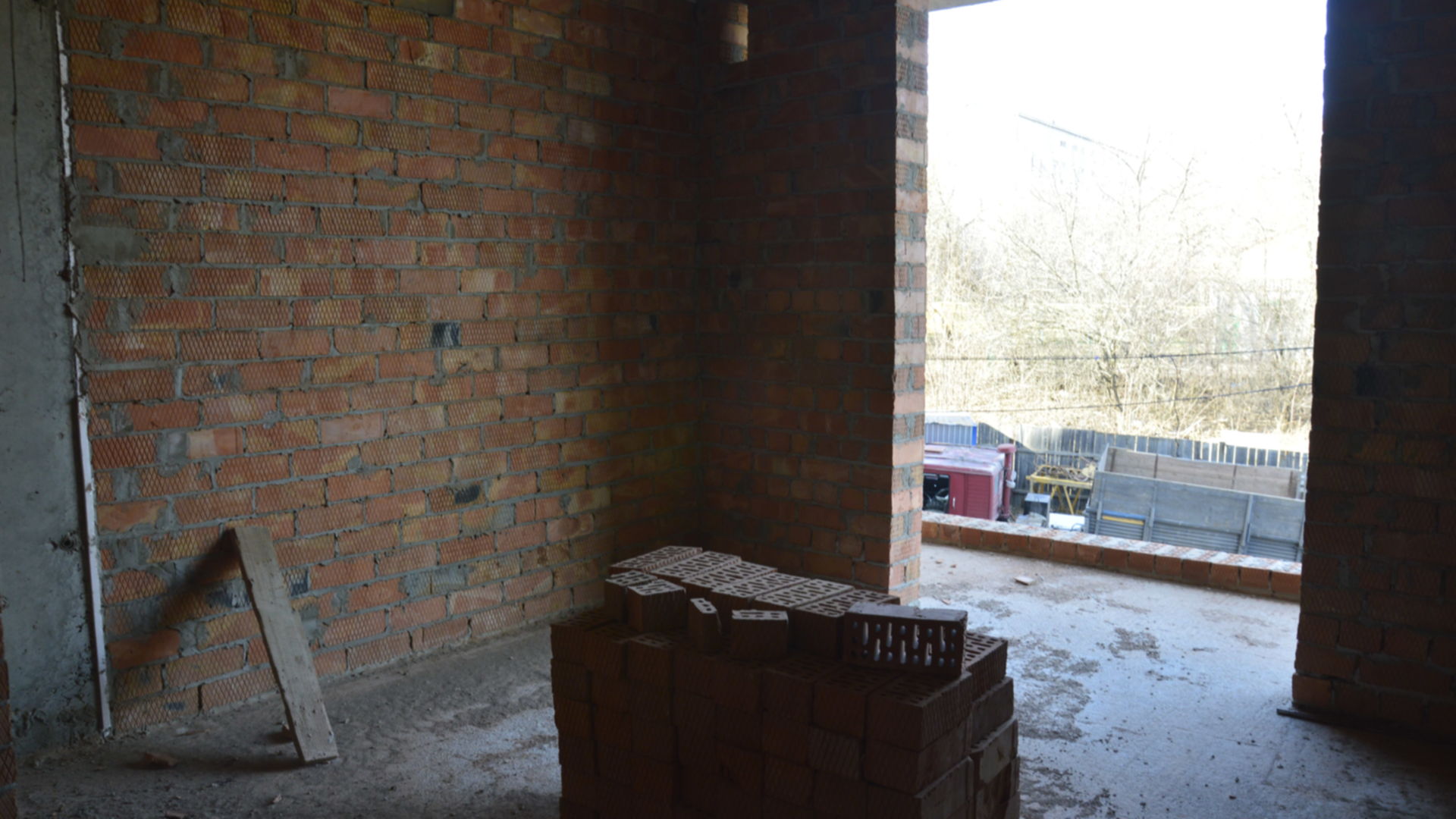

Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
29 апр 2021

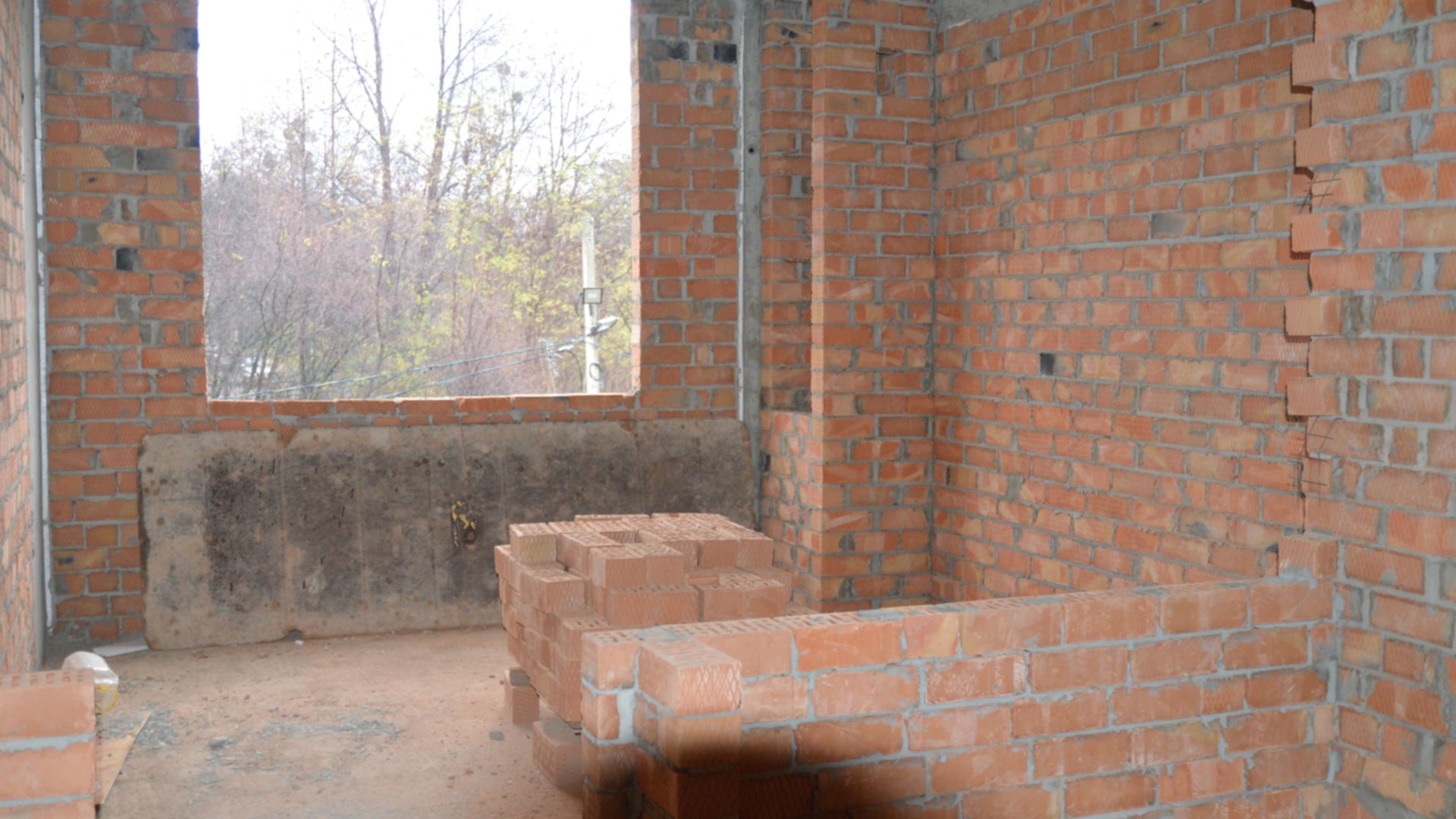

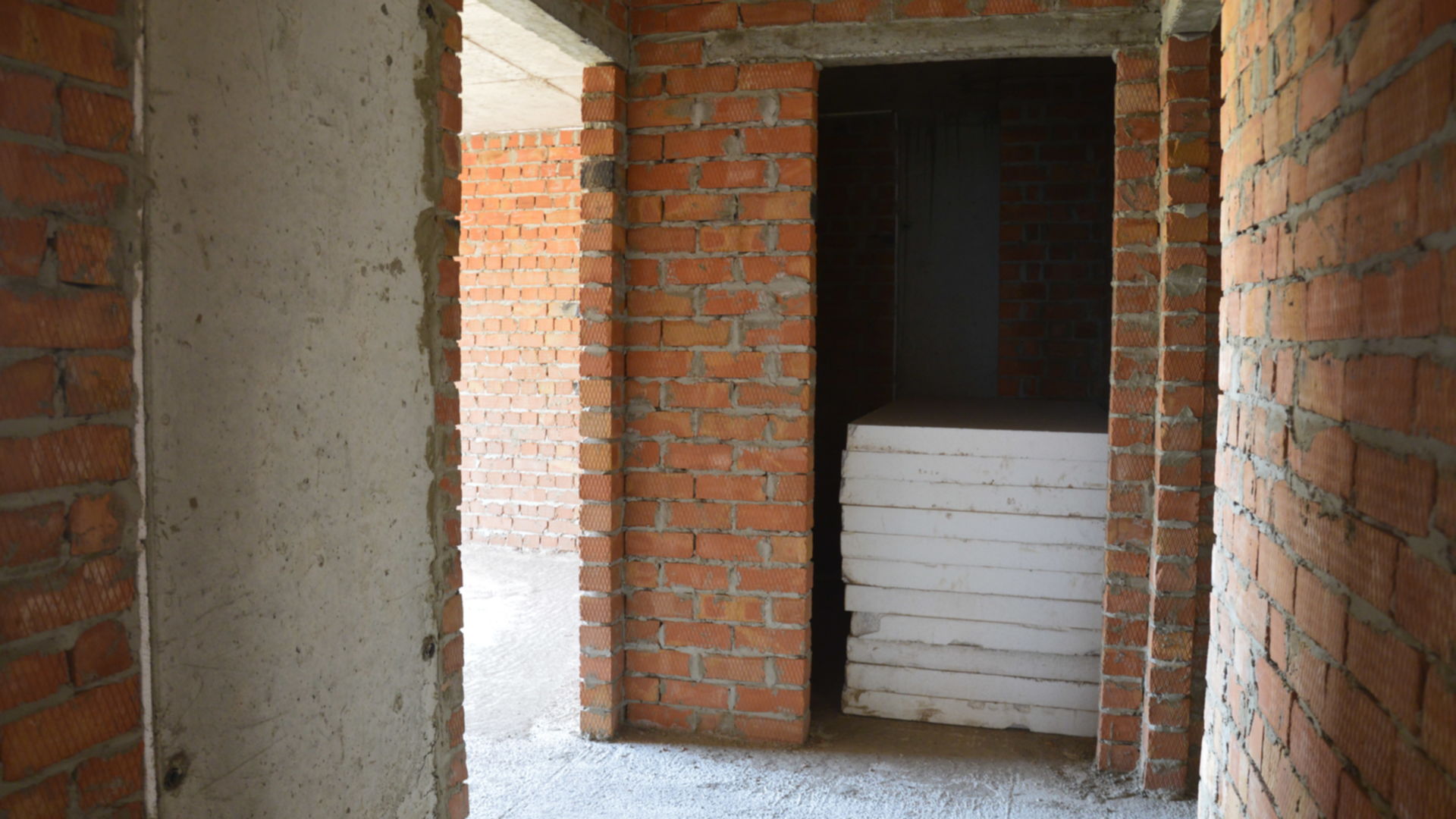

Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
12 авг 2022
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июнь 2022
Состоянием на июль 2021

Дом 2 (очередь 1)

Дата сдачи 2 кв. 2023
Технология монолитно-каркасная
Возведение внешних стен
Подтверждено застройщиком 12 авг 2022
Ход строительства
Возведение внешних стен
12 авг 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
13 дек 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
12 авг 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на июнь 2022

Дом 3 (очередь 1)

Дата сдачи 2 кв. 2023
Технология монолитно-каркасная
Возведение внешних стен
Подтверждено застройщиком 12 авг 2022
Ход строительства
Возведение внешних стен
12 авг 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
13 дек 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
12 авг 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на июнь 2022

Дом 5 (очередь 1)

Дата сдачи 2 кв. 2023
Технология монолитно-каркасная
Возведение внешних стен
Подтверждено застройщиком 12 авг 2022
Ход строительства
Возведение внешних стен
12 авг 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
13 дек 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
12 авг 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на июнь 2022

Дом 4

Дата сдачи 4 кв. 2023
Технология монолитно-каркасная
6 этажей
Возведение внешних стен
Подтверждено застройщиком 12 авг 2022
Ход строительства
Возведение внешних стен
12 авг 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
22 сен 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
12 авг 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июнь 2022

Дом 6 (очередь 2)

Дата сдачи 4 кв. 2024
Технология монолитно-каркасная
Возведение внешних стен
Подтверждено застройщиком 12 авг 2022
Ход строительства
Возведение внешних стен
12 авг 2022возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
13 дек 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
12 авг 2022
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче
Состоянием на июль 2022
Состоянием на июнь 2022

Дом 7 (очередь 2)

Дата сдачи 4 кв. 2024
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 12 авг 2022
Ход строительства
Подготовка участка
12 авг 2022расчистка местности, геодезическая разбивка, подготовка котлована.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
12 авг 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Дом 8 (очередь 2)

Дата сдачи 4 кв. 2024
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 12 авг 2022
Ход строительства
Подготовка участка
12 авг 2022расчистка местности, геодезическая разбивка, подготовка котлована.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
12 авг 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Дом 9 (очередь 2)

Дата сдачи 4 кв. 2024
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 12 авг 2022
Ход строительства
Подготовка участка
12 авг 2022расчистка местности, геодезическая разбивка, подготовка котлована.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
12 авг 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Дом 10 (очередь 2)

Дата сдачи 4 кв. 2024
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 12 авг 2022

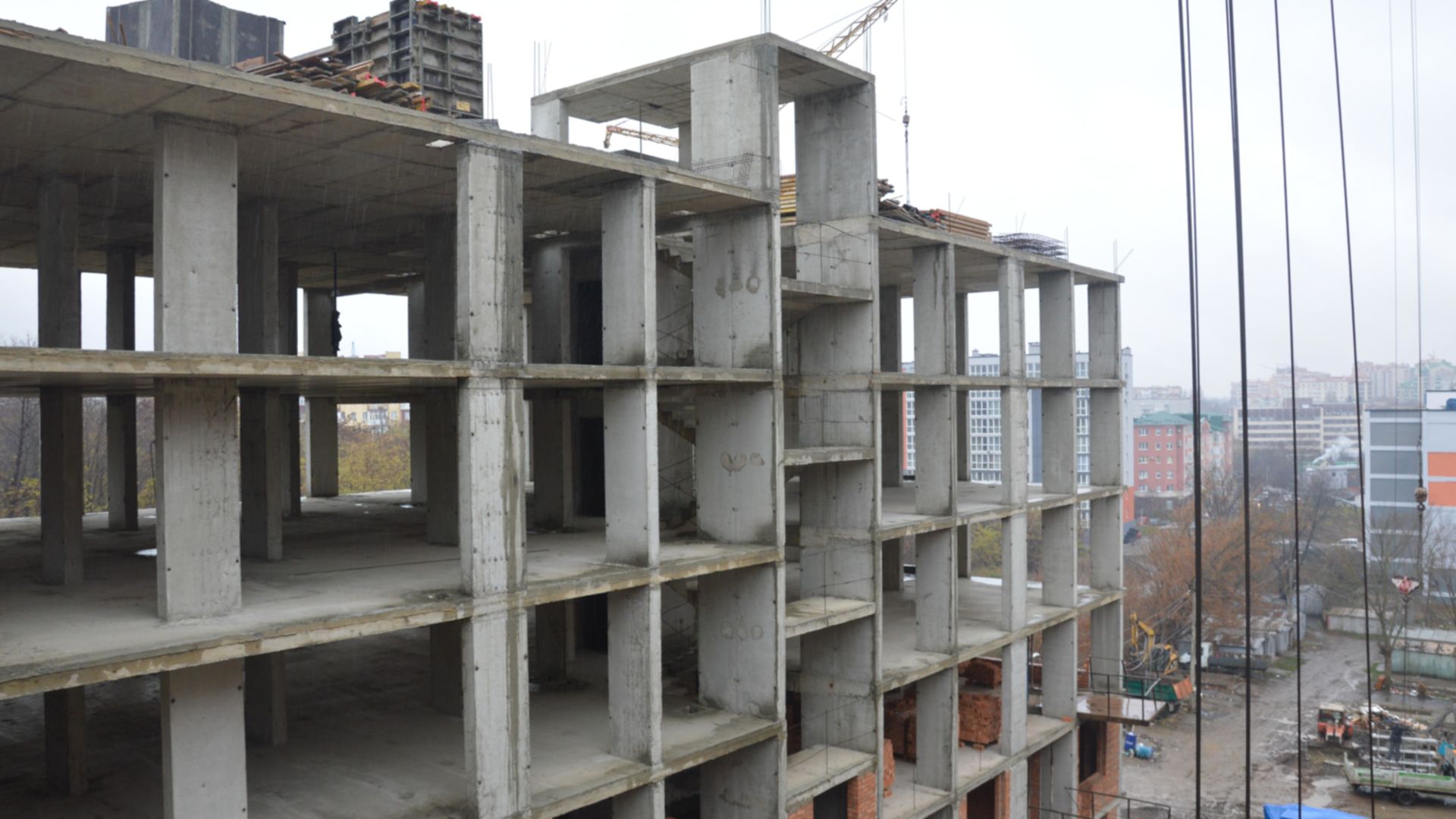

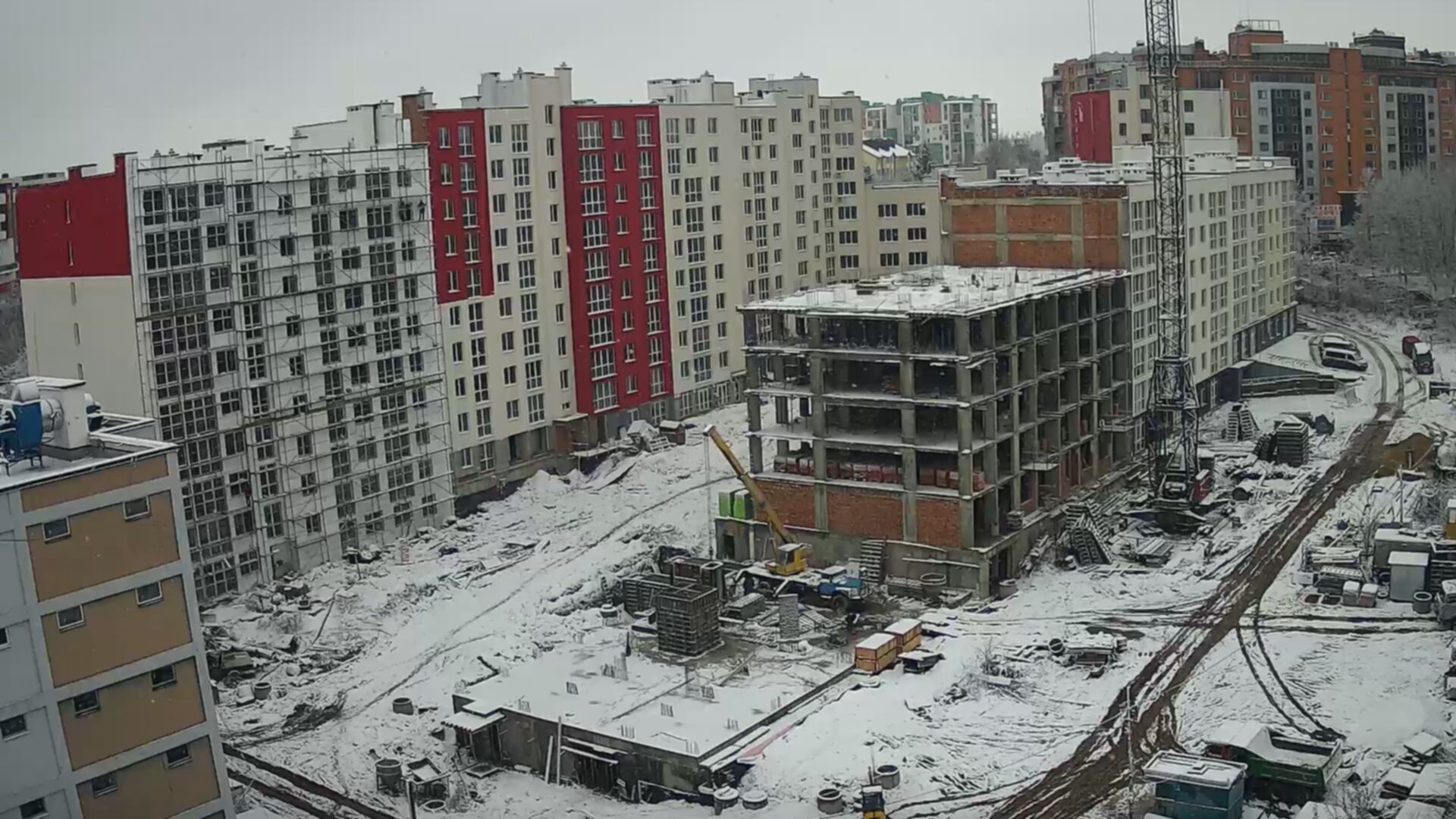

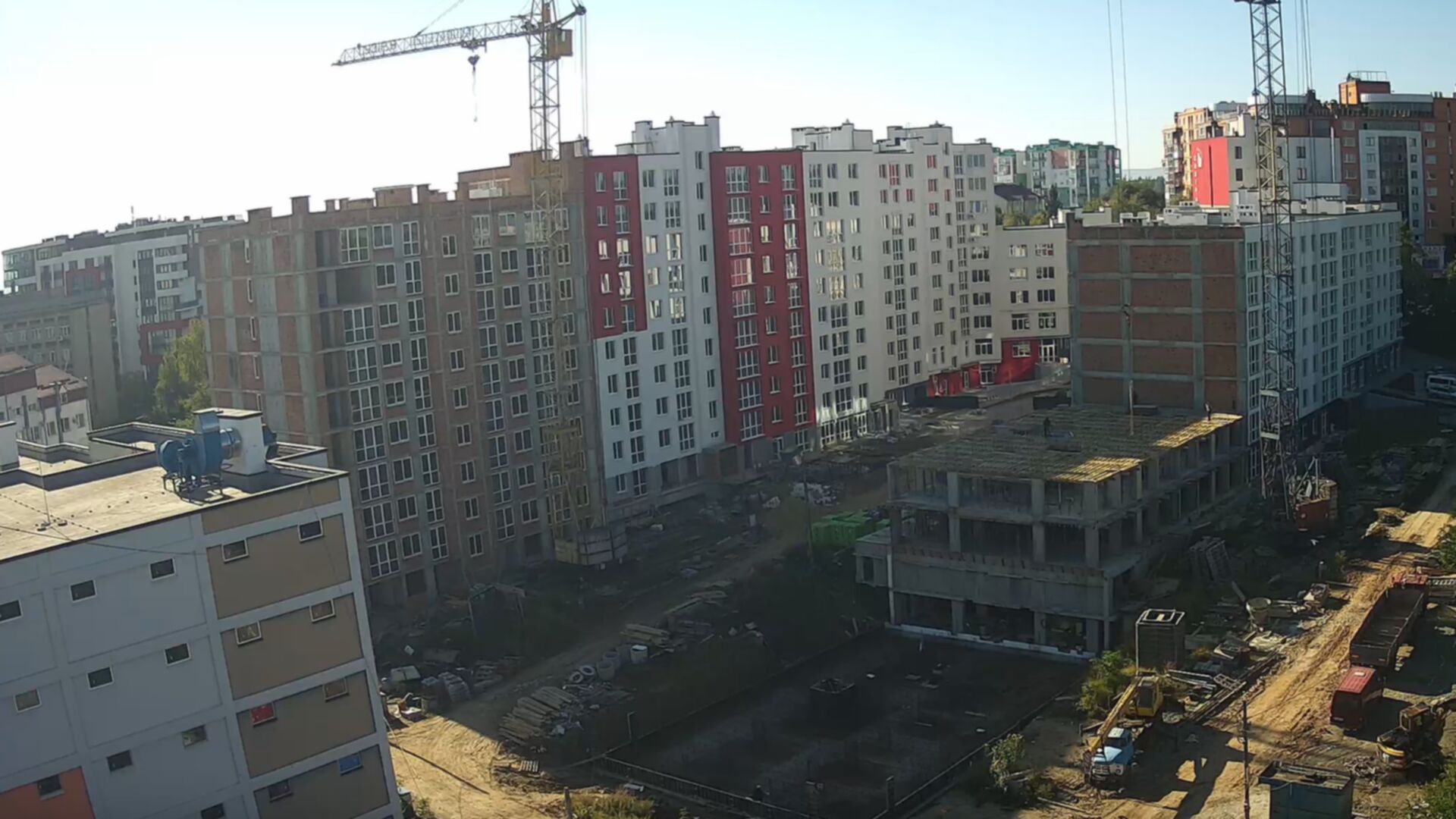

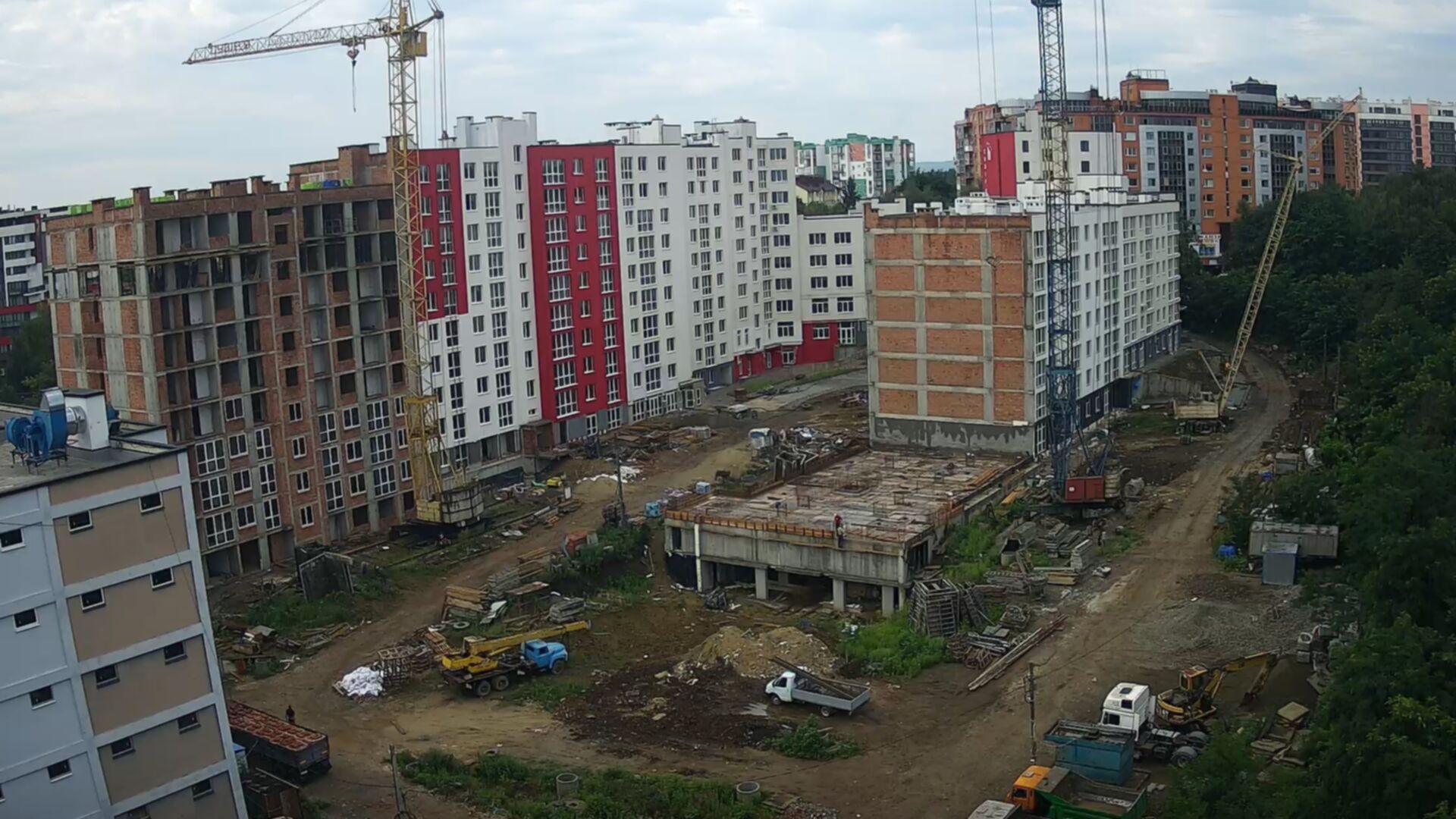

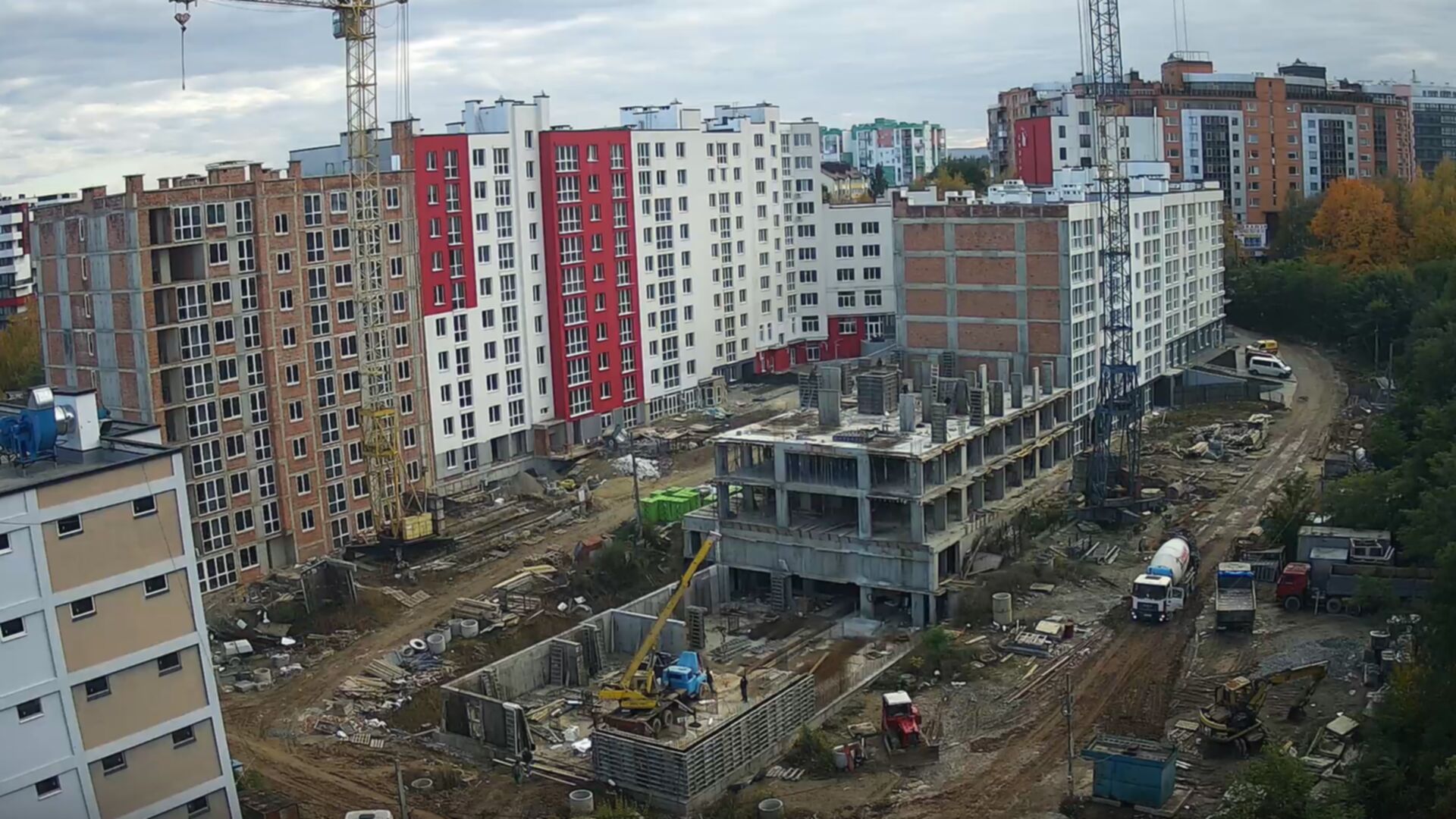

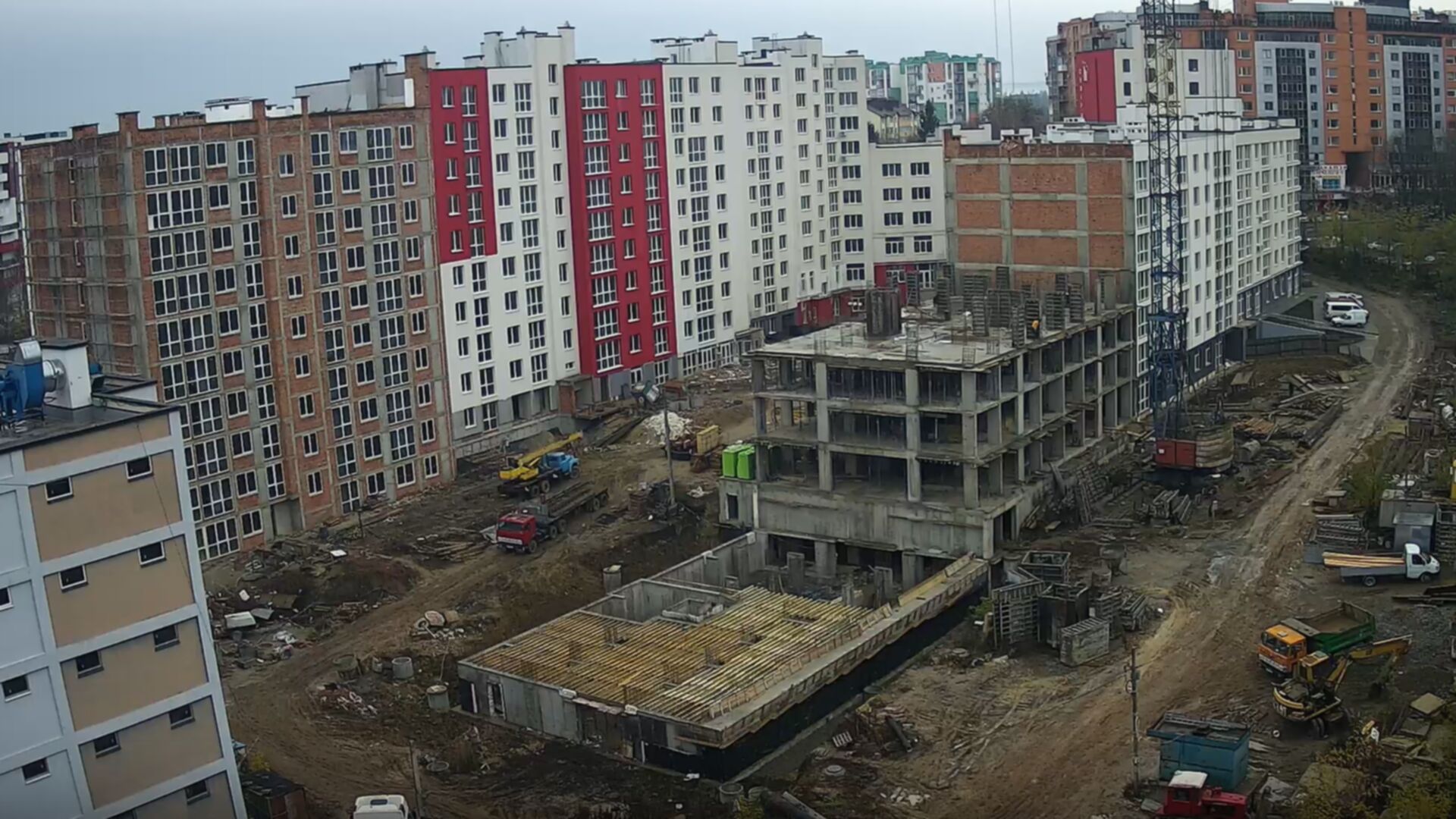

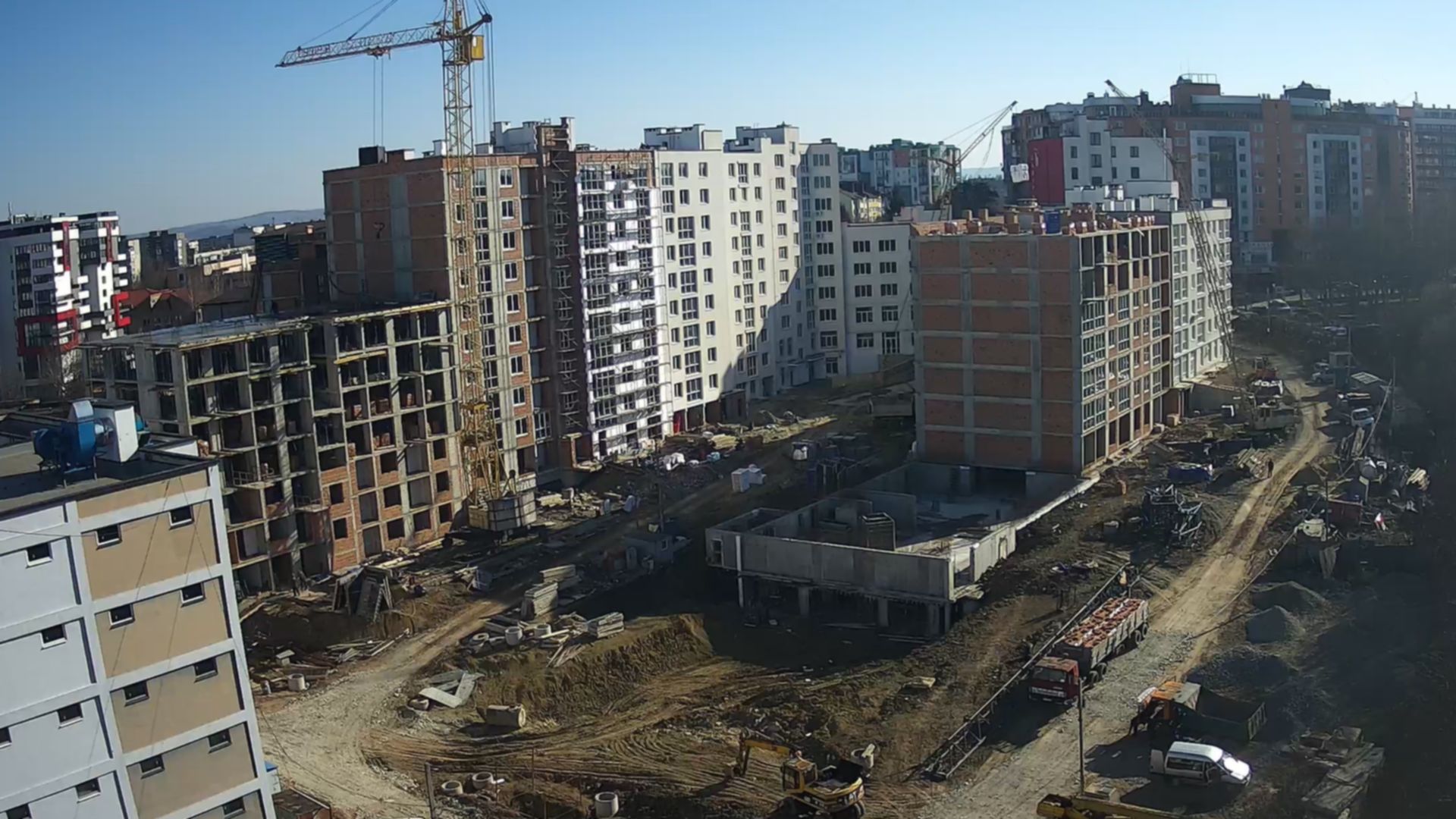

Ход строительства
Подготовка участка
12 авг 2022расчистка местности, геодезическая разбивка, подготовка котлована.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
12 авг 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Дом 11 (очередь 2)

Дата сдачи 4 кв. 2024
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 12 авг 2022
Ход строительства
Подготовка участка
12 авг 2022расчистка местности, геодезическая разбивка, подготовка котлована.









В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.
12 авг 2022
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.
Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.
Ожидается сертификат о сдаче
Во время данного этапа выполняются следующие работы: Ожидается сертификат о сдаче

Условия покупки

12 августа 2022 проверено информацию по условиях покупки
Рассрочка 0 % до 3 лет
Первый взнос от 35 %
Созвездие
Застройщик
Созвездие
Отдел продаж работает с 9:00 Пн
8.0
Средний рейтинг застройщика
Работает с DOM.RIA больше 5 лет
У застройщика 5 ЖК
Акции от застройщиков вашего города
ЖК Киевский
Вниманию инвесторов!
26 493 грн за м²
ЖК Киевский
Черновцы, Шевченковский
«Интергал-Буд» предоставляет скидку 7% при досрочной выплате за объекты недвижимости, приобретенные в рассрочку.
До конца акции 5 дней
Подпишитесь и получайте обновления от ЖК Престижный 2
