ПродажаПродажа квартирПродажа комнатПродажа домовПродажа земельных участковПродажа гаражейПродажа офисовПродажа коммерческой недвижимостиРиелторыАгентства недвижимостиАрендаАренда квартирАренда комнатАренда домовАренда земельных участковАренда гаражейАренда офисовАренда коммерческой недвижимостиРиелторыАгентства недвижимостиПосуточноКвартиры посуточноКомнаты посуточноДома посуточноКвартиры почасовоРиелторыАгентства недвижимостиНовостройкиКвартиры в ЖККоттеджные городкиТаунхаусыКоммерческая недвижимостьЗастройщики
Ход строительства ЖК Krona Park 2
| ЖК Krona Park 2
Ход строительства проверен

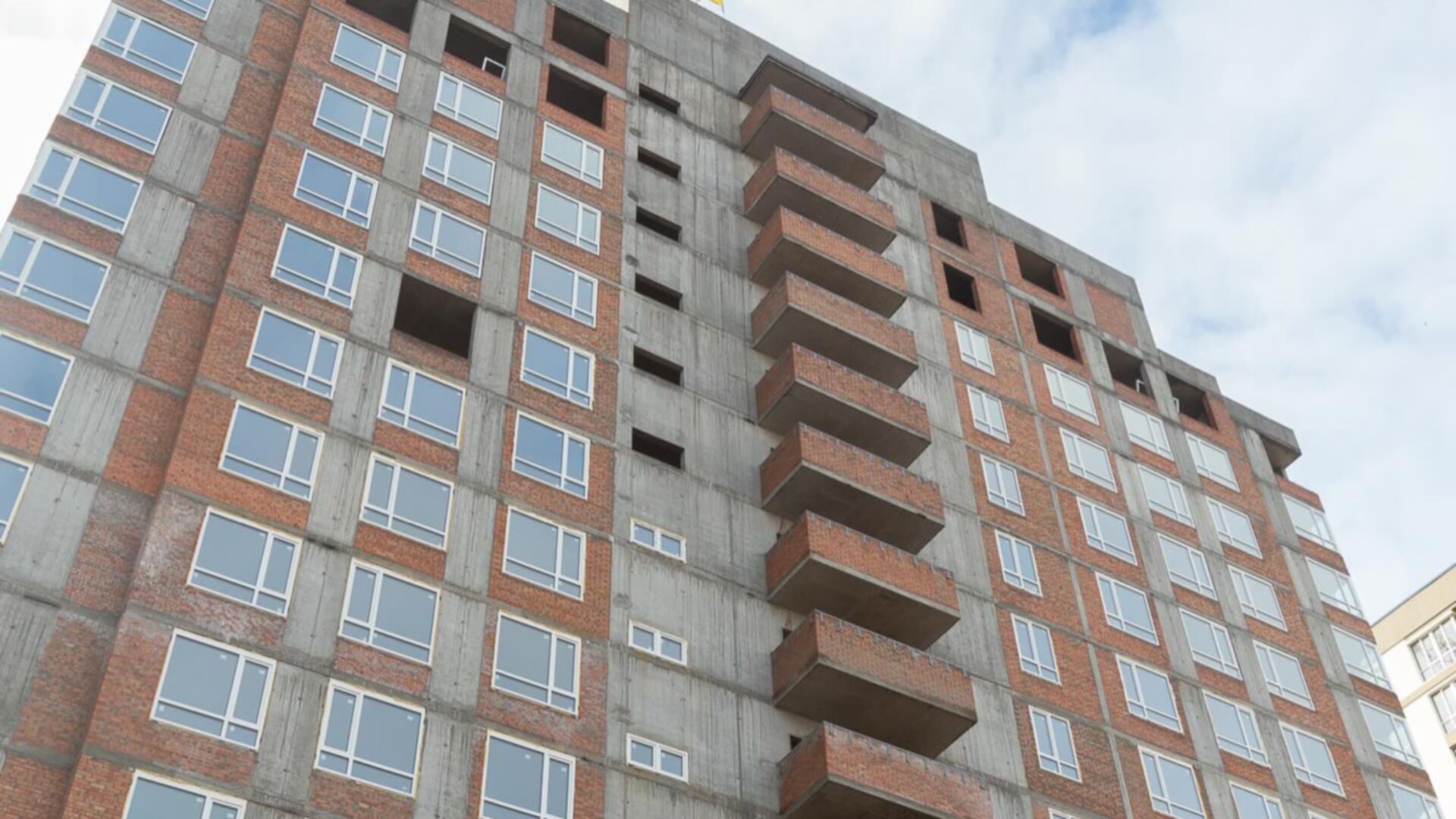

Инспектор RIA.com лично посетил строительство
15 дек 2020
Информация отдельно по секциям
Дом 1.1
Дата сдачи 4 кв. 2020
Технология монолитно-каркасная
Ввод в эксплуатацию не подтвержден застройщиком
Подтверждено застройщиком 29 янв 2021
Дом 1.2
Дата сдачи 1 кв. 2021
Технология монолитно-каркасная

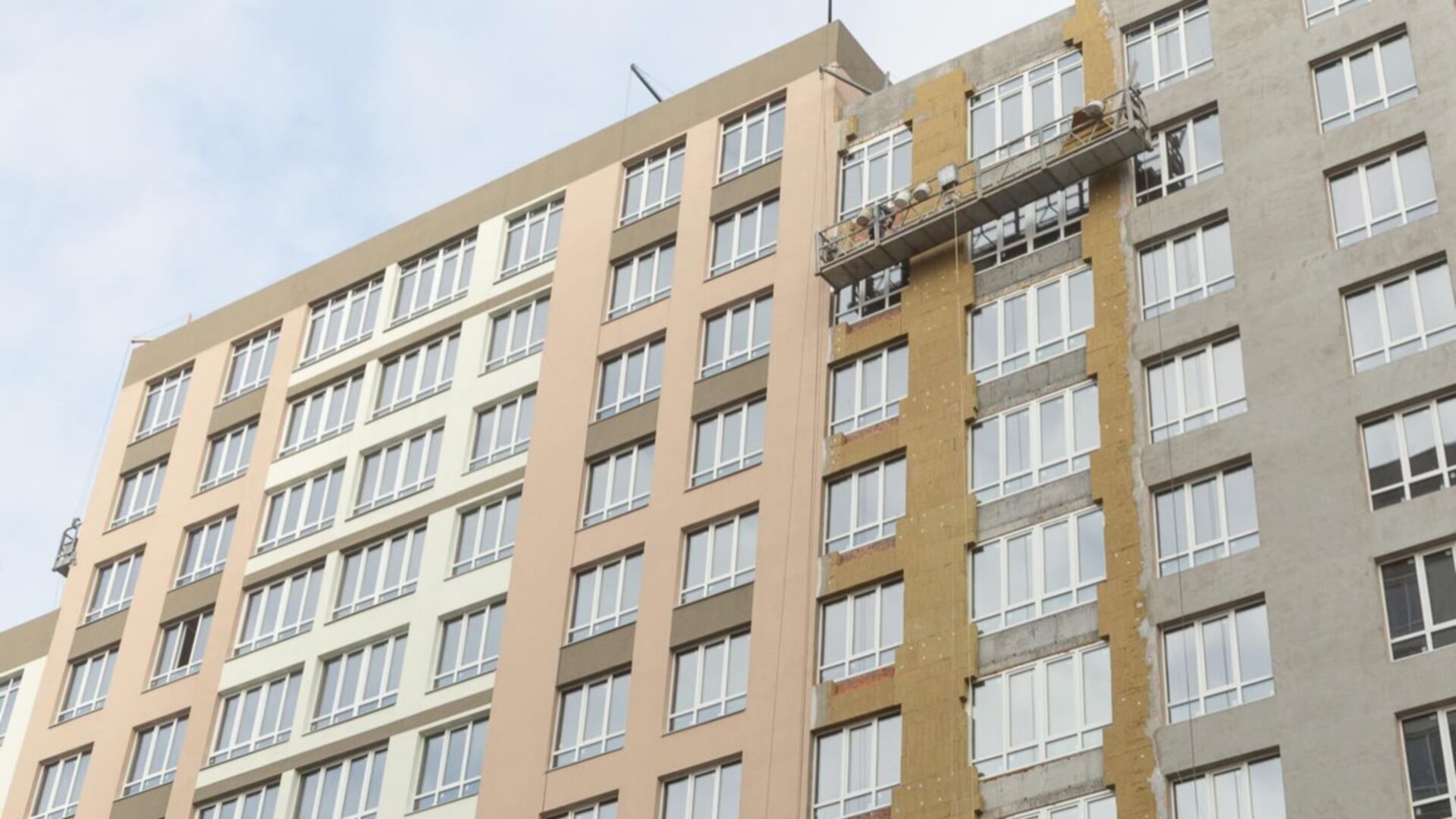

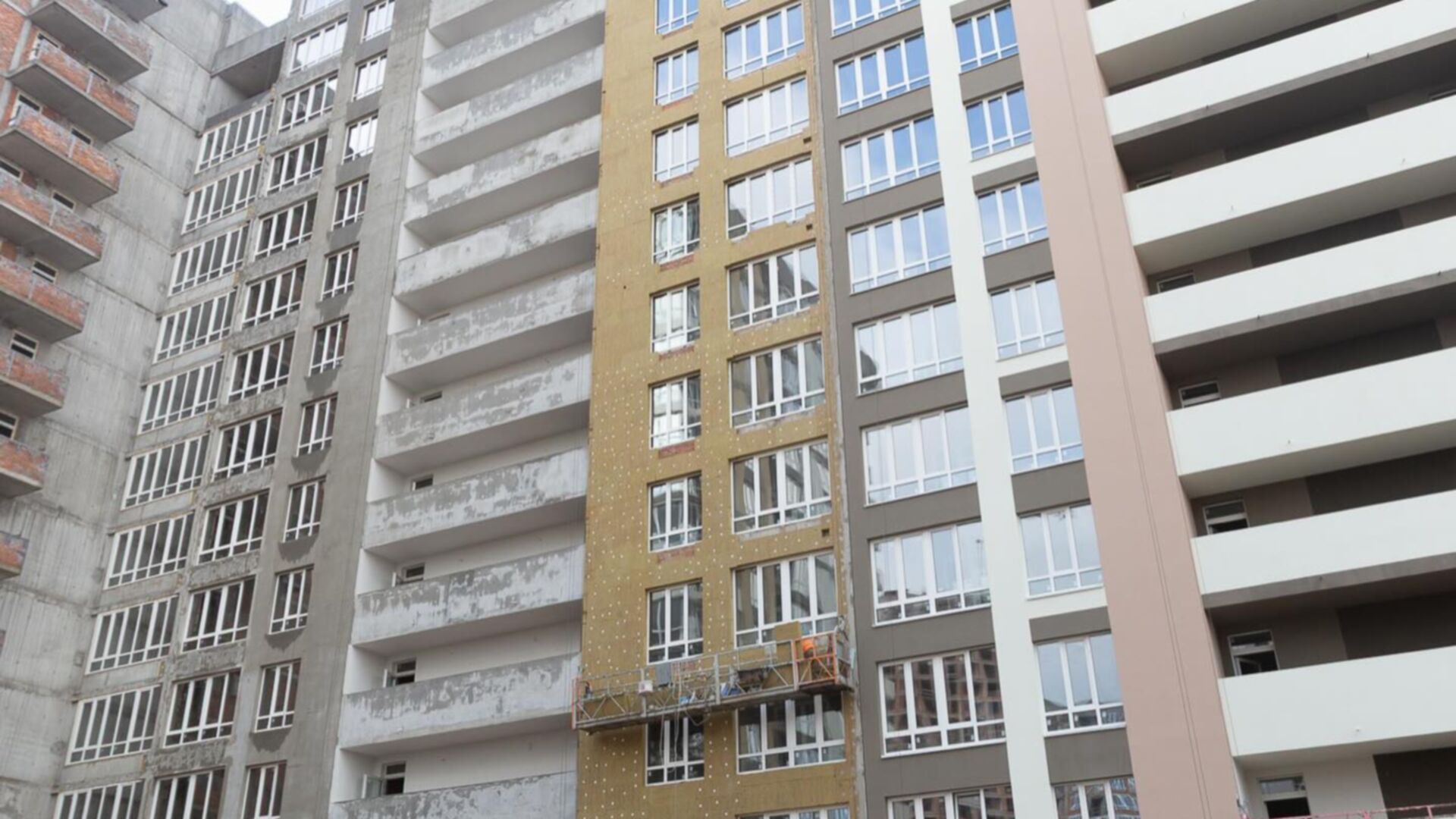

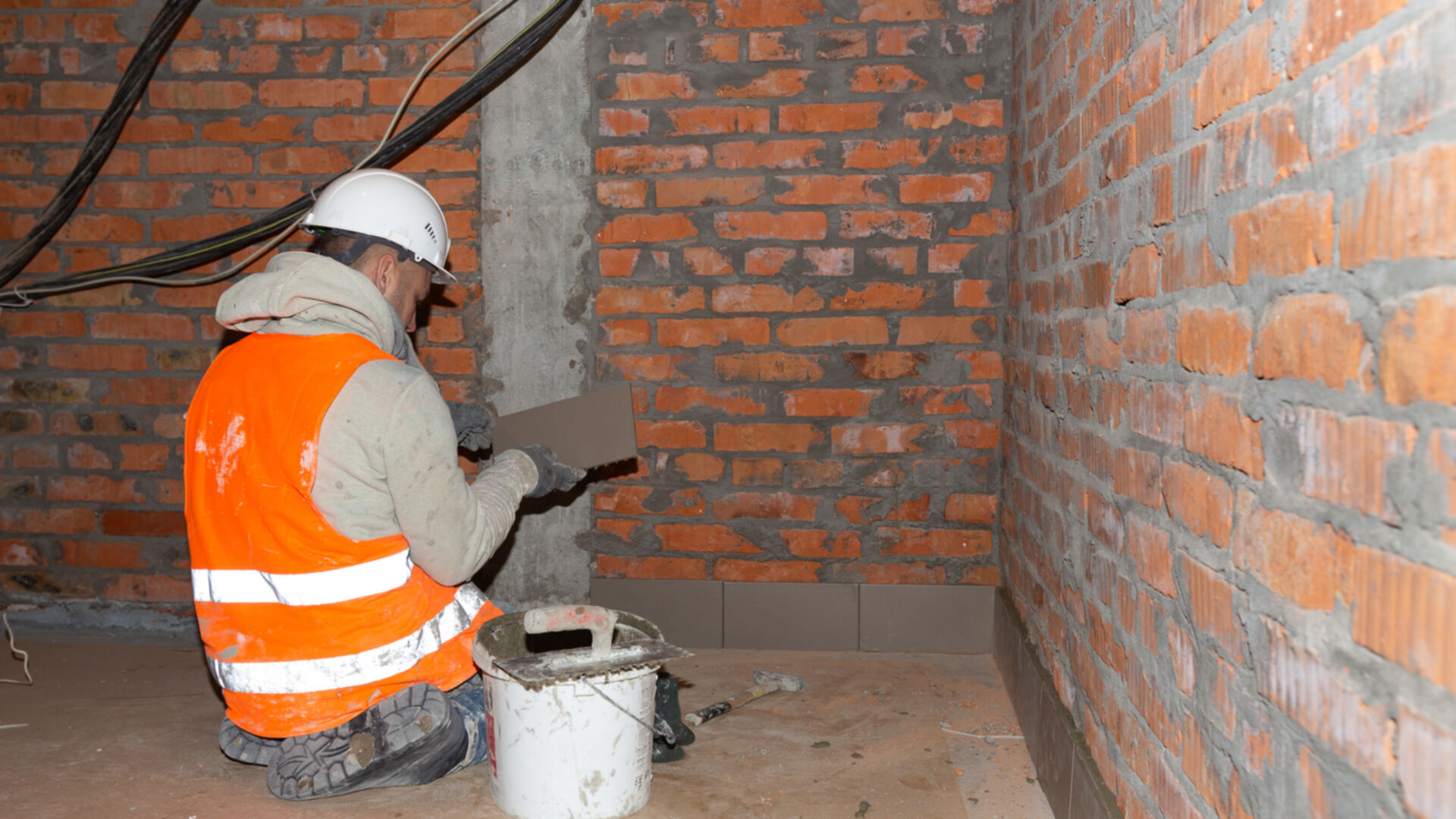

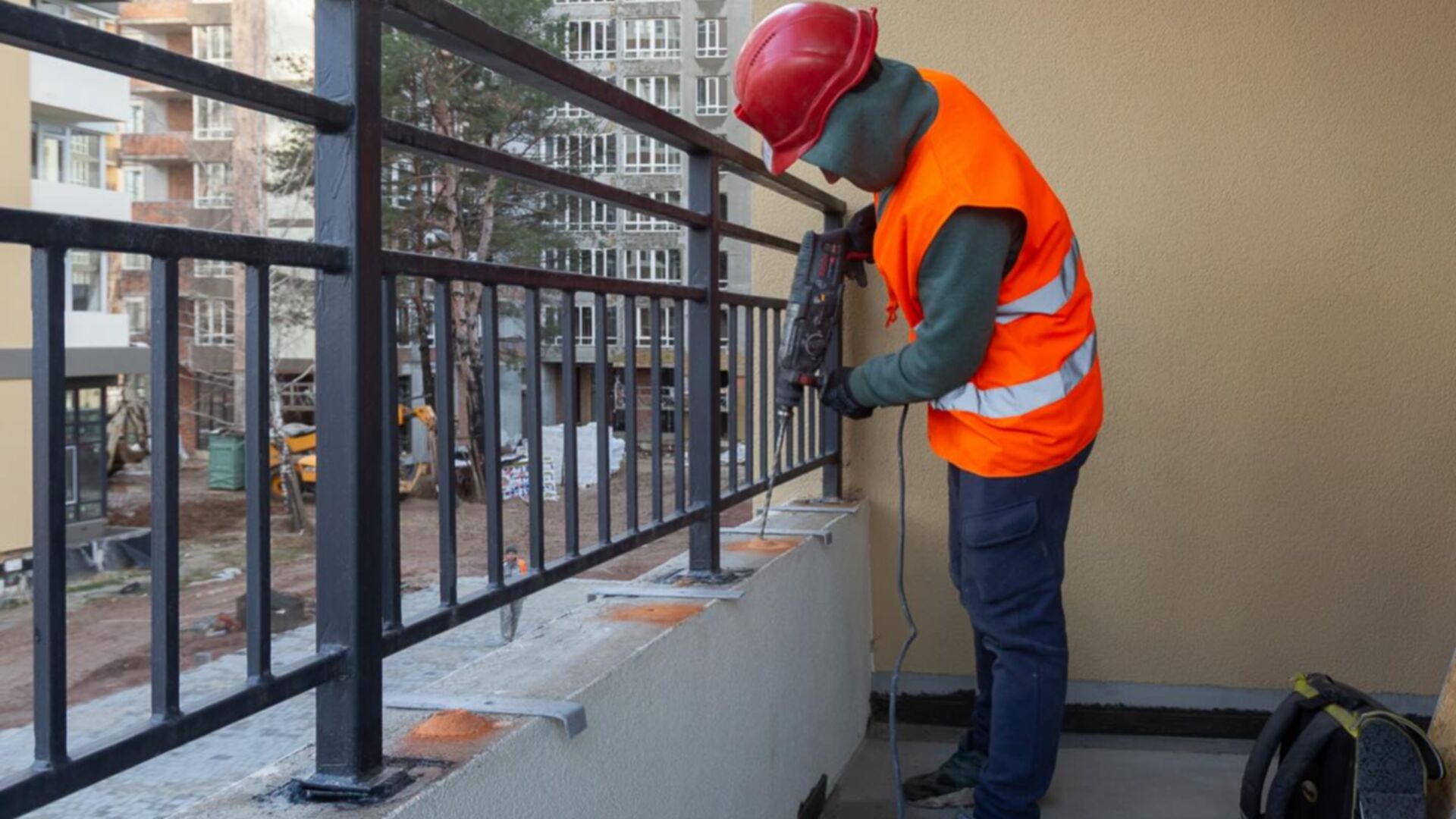

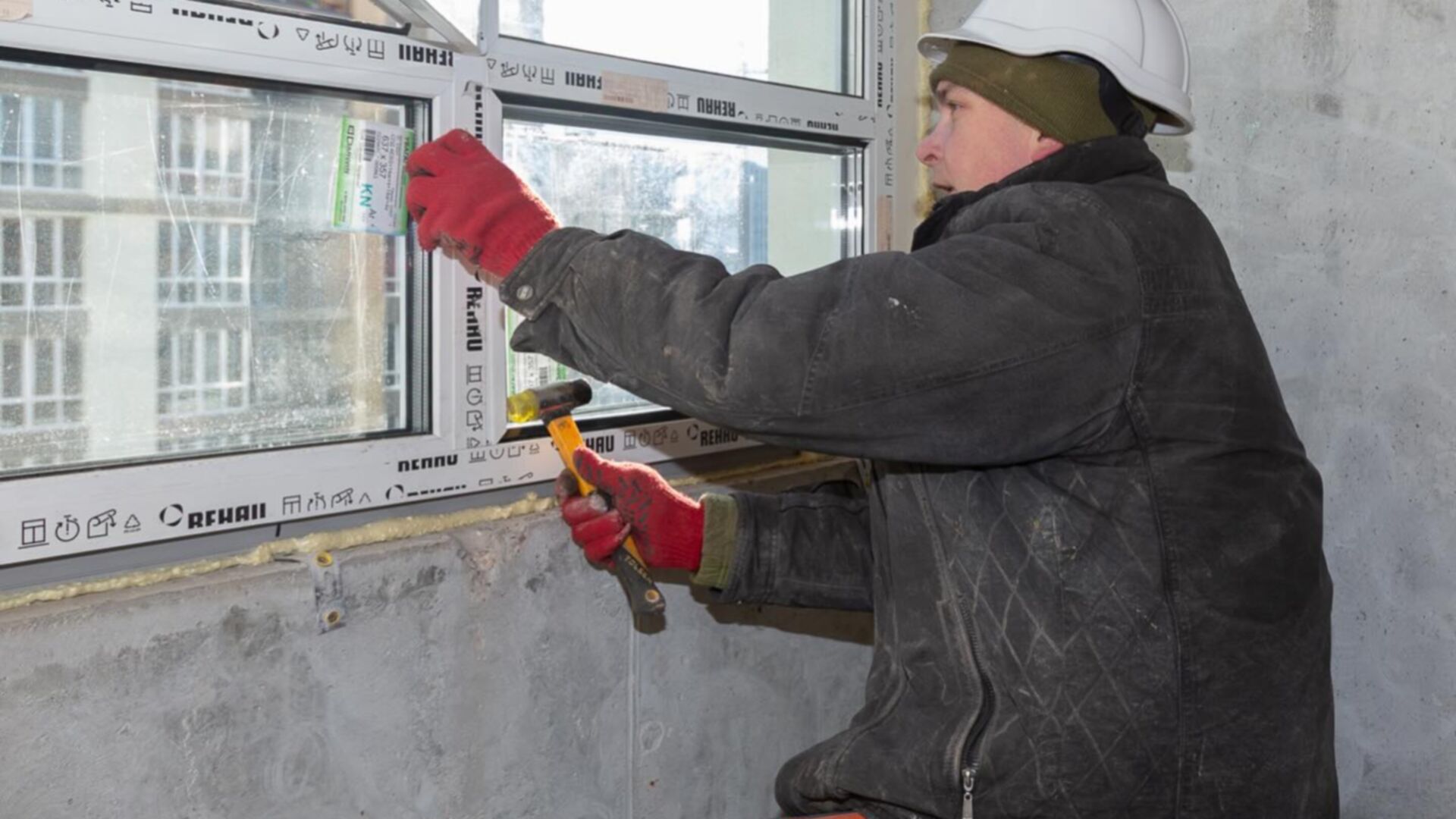

Фасадные работы
Подтверждено застройщиком 29 янв 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.15 апр 2019
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.29 нояб 2019
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.25 сен 2020

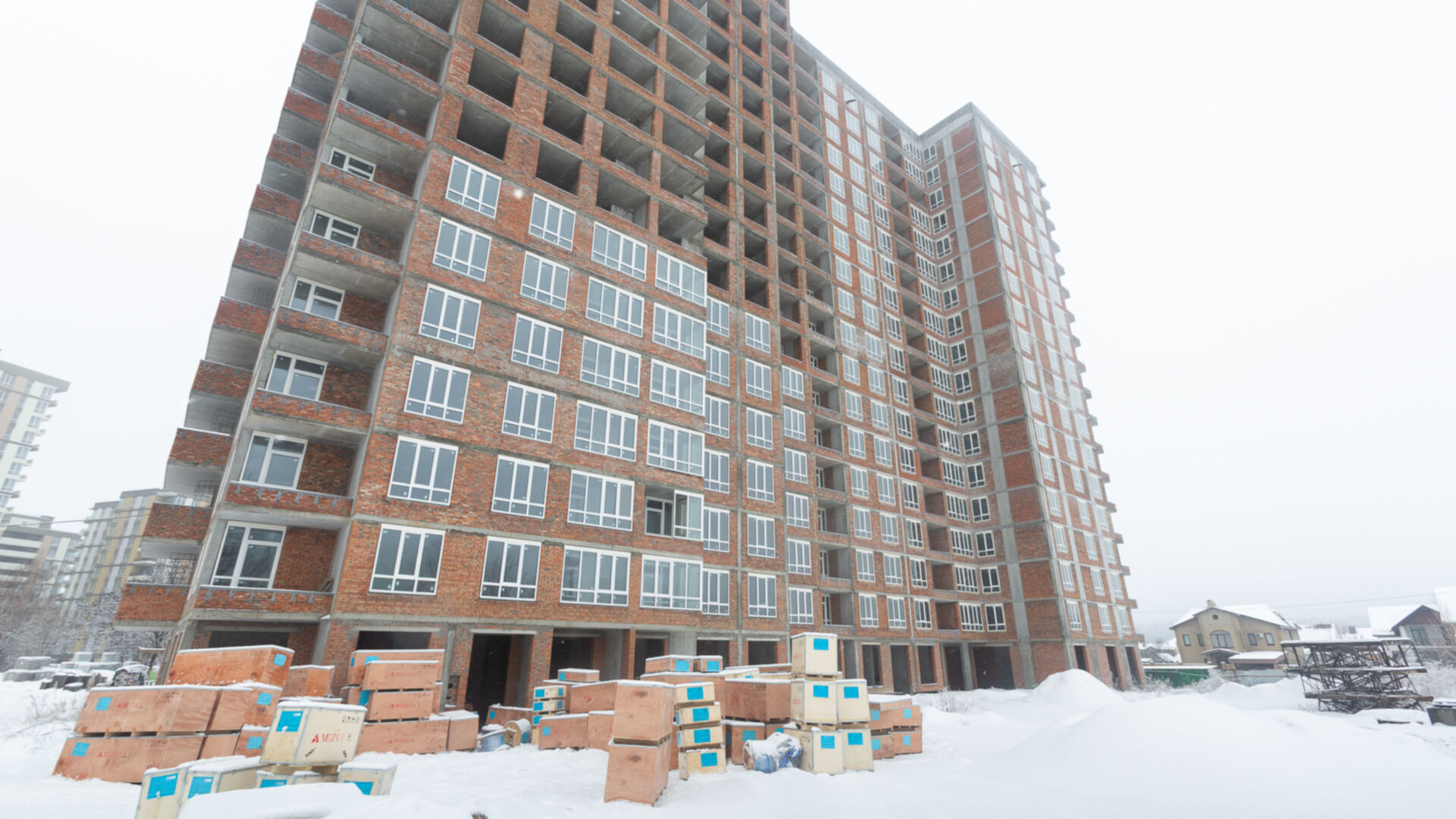

Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.29 янв 2021
Фасадные работы

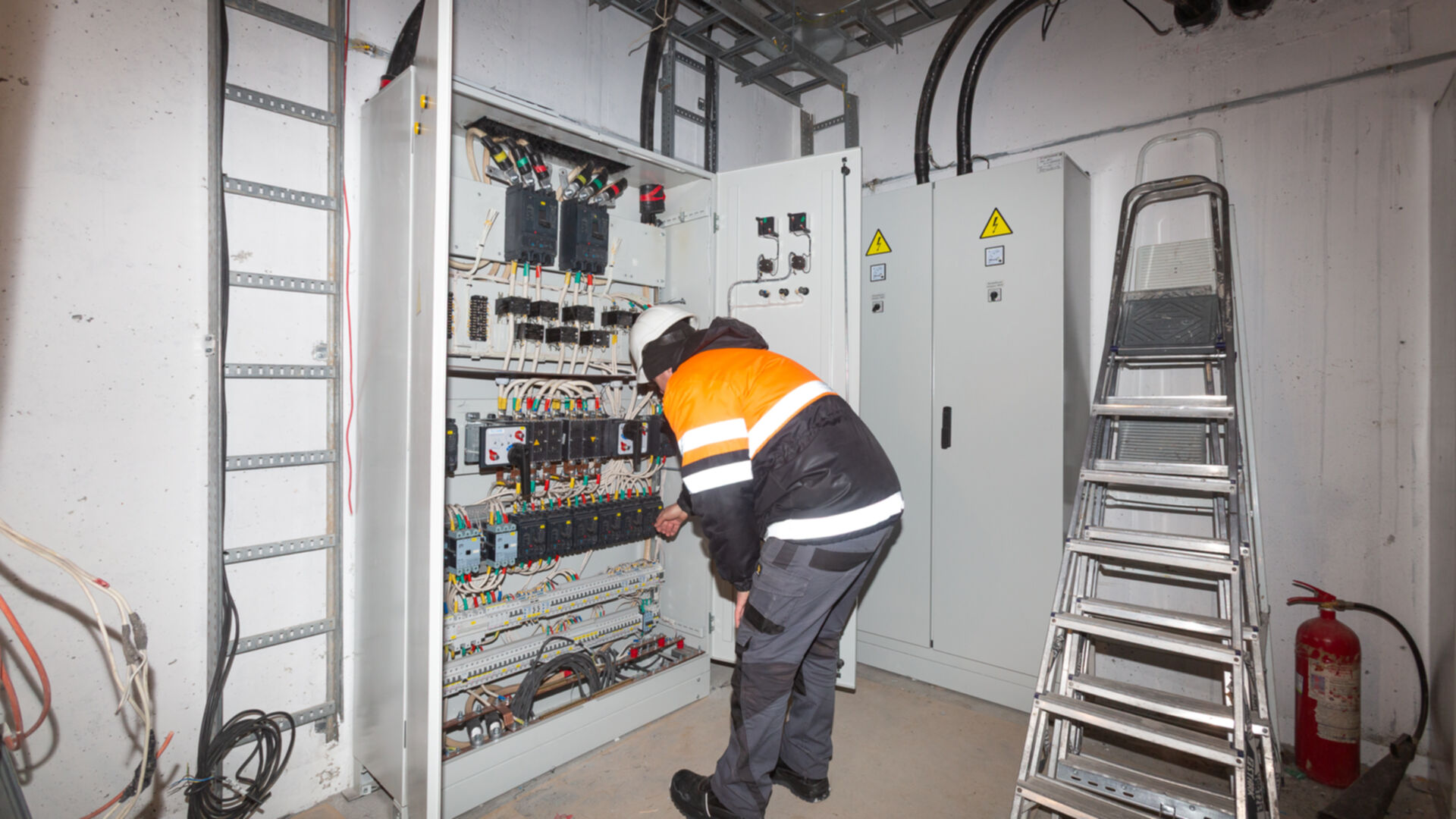

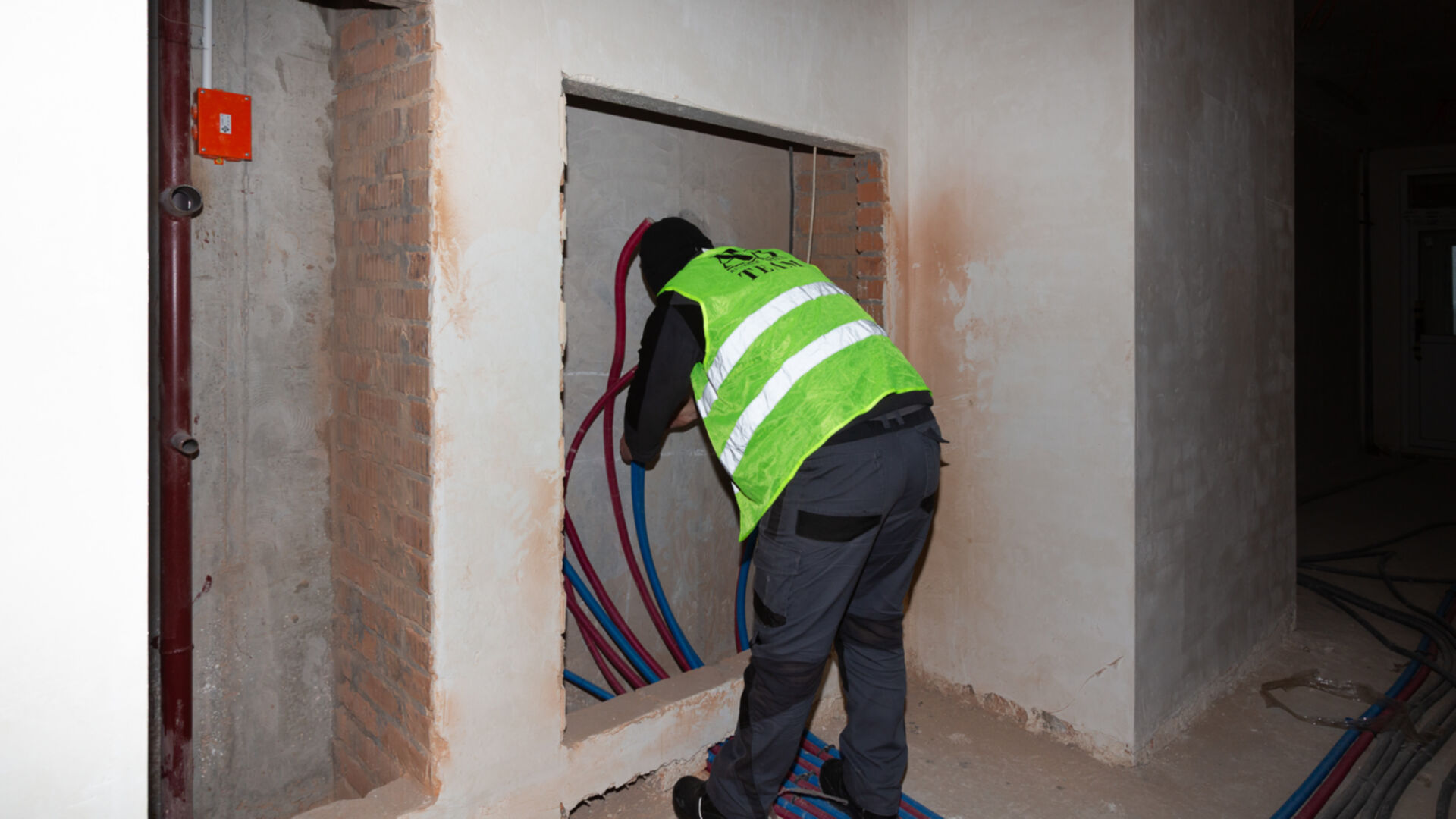

Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.Проведение коммуникаций

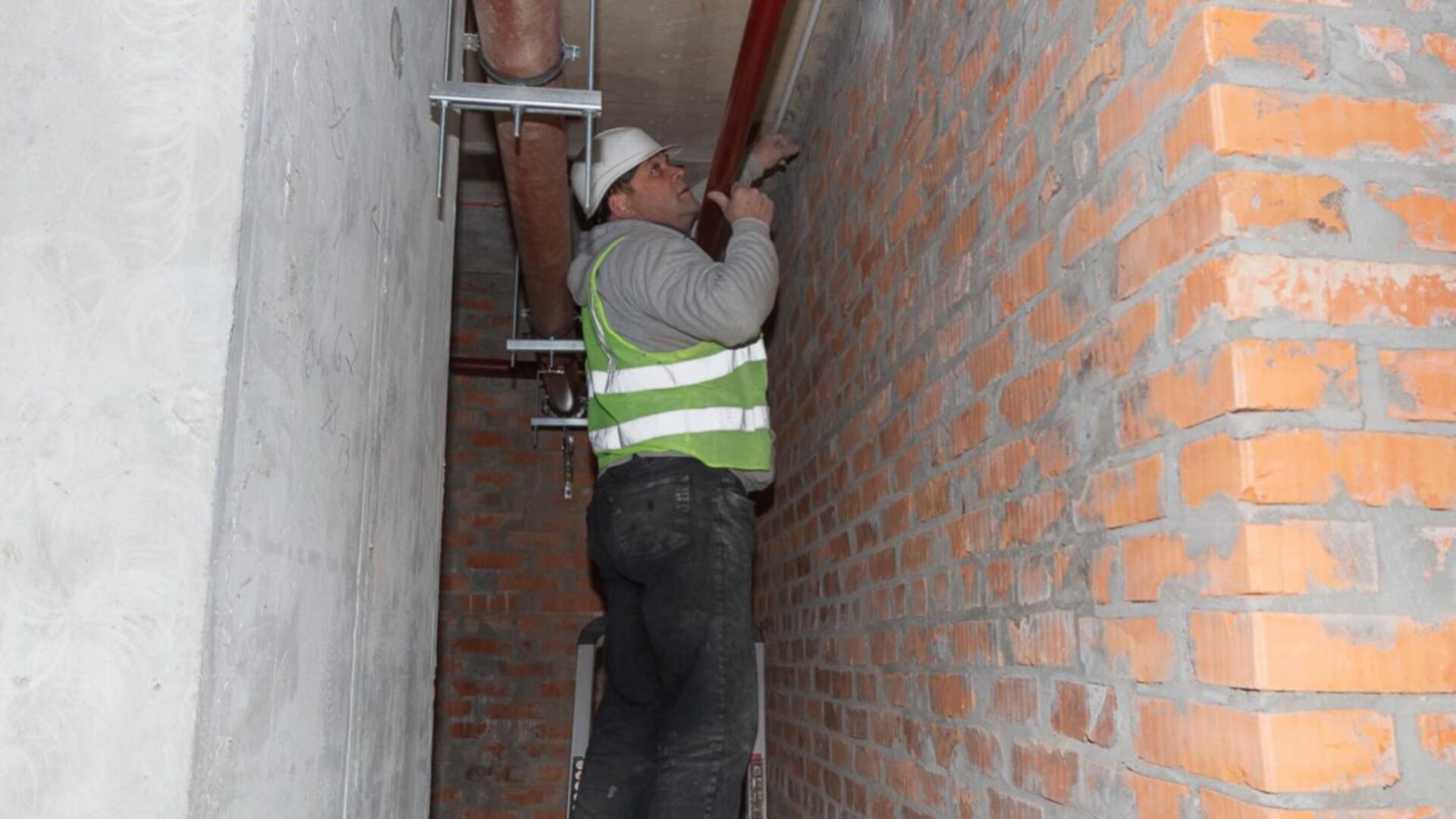

Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.Внутренние работы

Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.Дом 3.2
Дата сдачи 2 кв. 2021
Технология монолитно-каркасная
Внутренние работы
Подтверждено застройщиком 29 янв 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.27 июн 2019
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.16 мар 2020
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.16 окт 2020
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.31 дек 2020
Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.29 янв 2021
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).31 дек 2020
Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.Дом 2.1
Дата сдачи 3 кв. 2021
Перенесено с 2 кв. 2021
Технология монолитно-каркасная
Внутренние работы
Подтверждено застройщиком 31 дек 2020
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.27 июн 2019
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.14 авг 2020
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.16 окт 2020
Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.15 дек 2020
Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.31 дек 2020
Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.Дом 6
Дата сдачи 3 кв. 2022
Технология монолитно-каркасная
Возведение фундамента
Подтверждено застройщиком 29 янв 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.14 авг 2020
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.29 янв 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.Дом 7
Дата сдачи 3 кв. 2022
Технология монолитно-каркасная
Возведение фундамента
Подтверждено застройщиком 29 янв 2021
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.14 авг 2020
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.29 янв 2021
Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.Дом 3
Дата сдачи 4 кв. 2022
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 15 дек 2020
В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.15 дек 2020
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.Дом 4
Дата сдачи 4 кв. 2022
Технология монолитно-каркасная
Подготовка участка
Подтверждено застройщиком 29 янв 2021
29 янв 2021
Подготовка участка
Во время данного этапа выполняются следующие работы: расчистка местности, геодезическая разбивка, подготовка котлована.В проекте
Во время данного этапа выполняются следующие работы: секция спроектирована, строительные работы еще не стартовали.Возведение фундамента
Во время данного этапа выполняются следующие работы: разметка свайного поля, вдавливание свай, заливка бетонного основания.Возведение внешних стен
Во время данного этапа выполняются следующие работы: возведение несущих стен, возведение фасадных стен, междуэтажные перекрытия.Проведение коммуникаций
Во время данного этапа выполняются следующие работы: подводка и монтаж сетей водоснабжения и водоотведения, подводка и монтаж электросетей, подводка и монтаж сетей газоснабжения.Кровельные работы
Во время данного этапа выполняются следующие работы: монтаж кровли.Внутренние работы
Во время данного этапа выполняются следующие работы: возведение внутренних перегородок, устройство полов, внутренняя отделка помещений (оштукатуривание поверхностей и т.п.).Фасадные работы
Во время данного этапа выполняются следующие работы: монтаж фасадных систем, остекление, утепление.Благоустройство территории
Во время данного этапа выполняются следующие работы: укладка тротуарной плитки, озеленение территории, ограждение придомовой территории.Онлайн-трансляция хода строительства ЖК Krona Park 2
Больше информации о ЖК Krona Park 2
Проверенные цены на 25 планировок от застройщика в ЖК Krona Park 2
Вам также могут быть интересны
Похожие по цене (7)В Броварах (19)
Вам удобно пользоваться обновленной страницей новостройки?
Ваш отзыв поможет нам улучшить страницу
