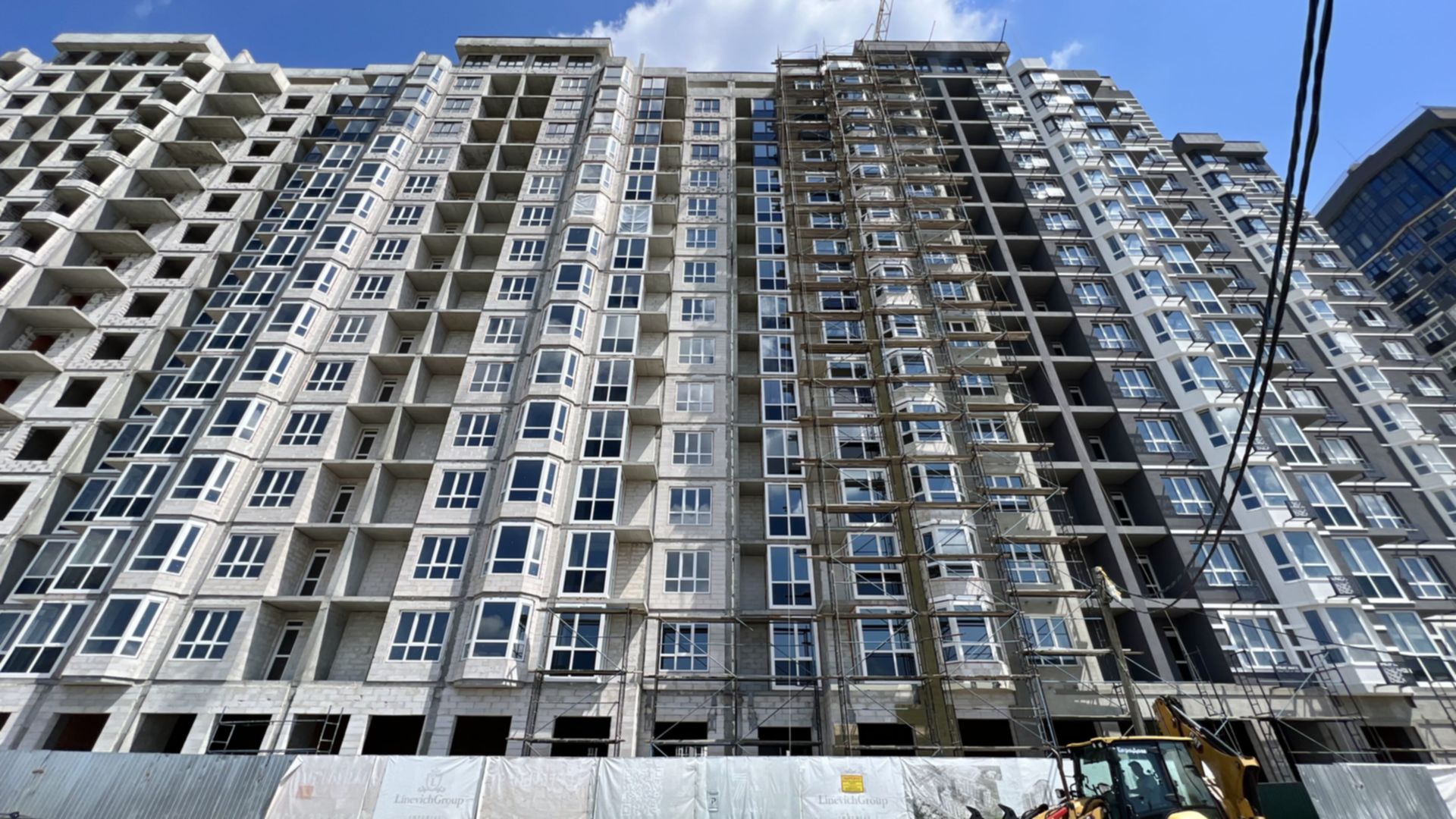

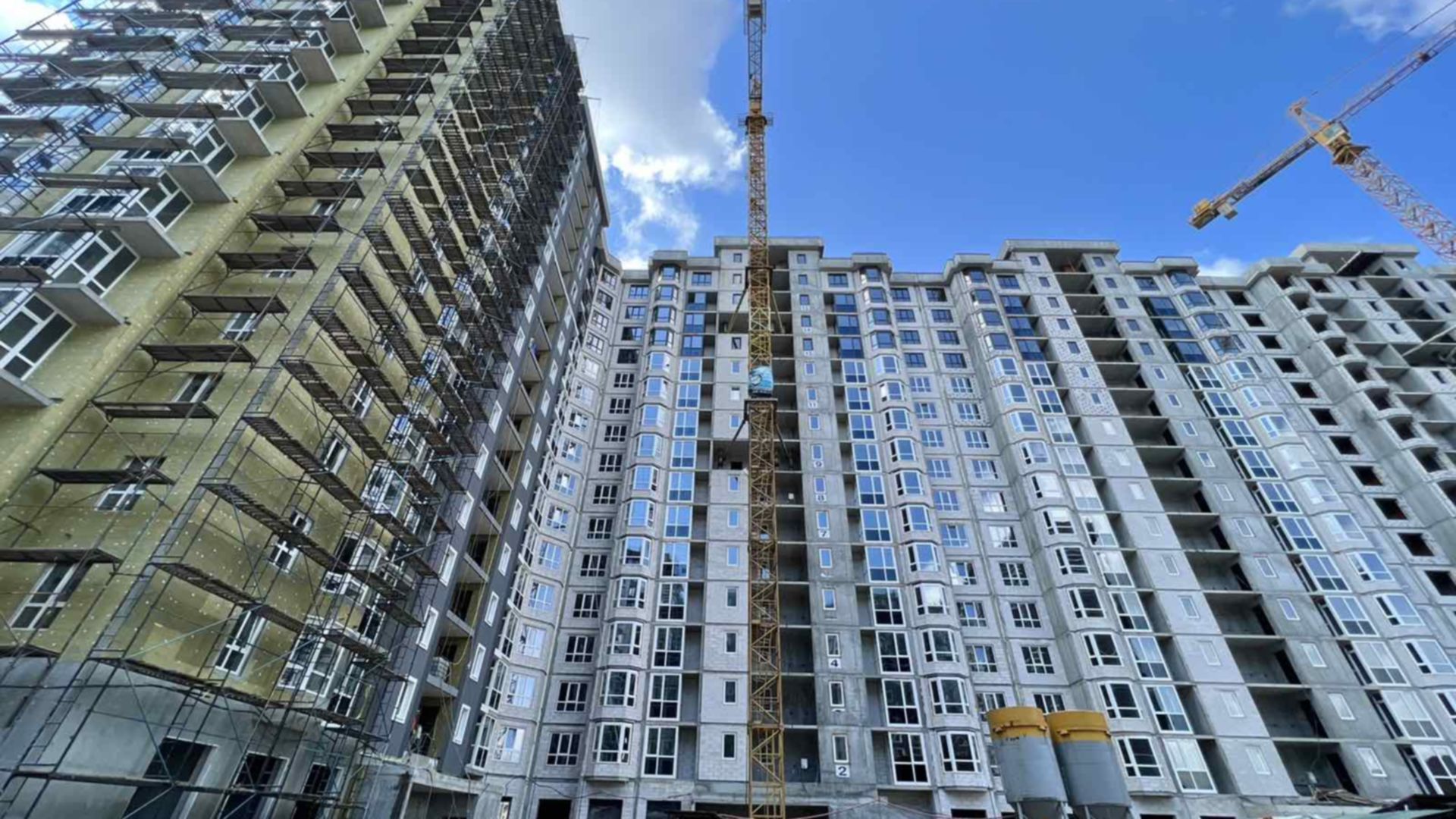

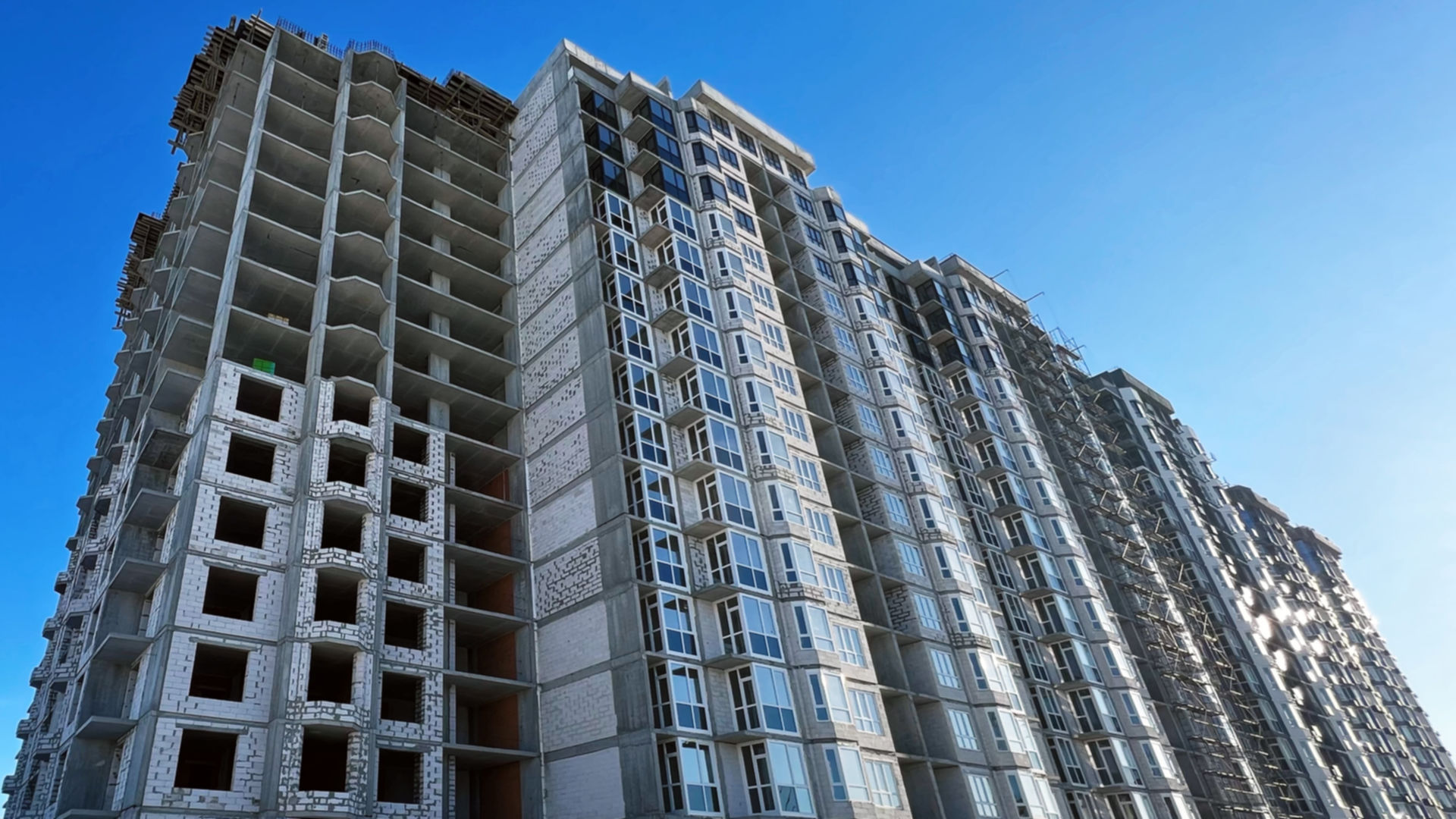

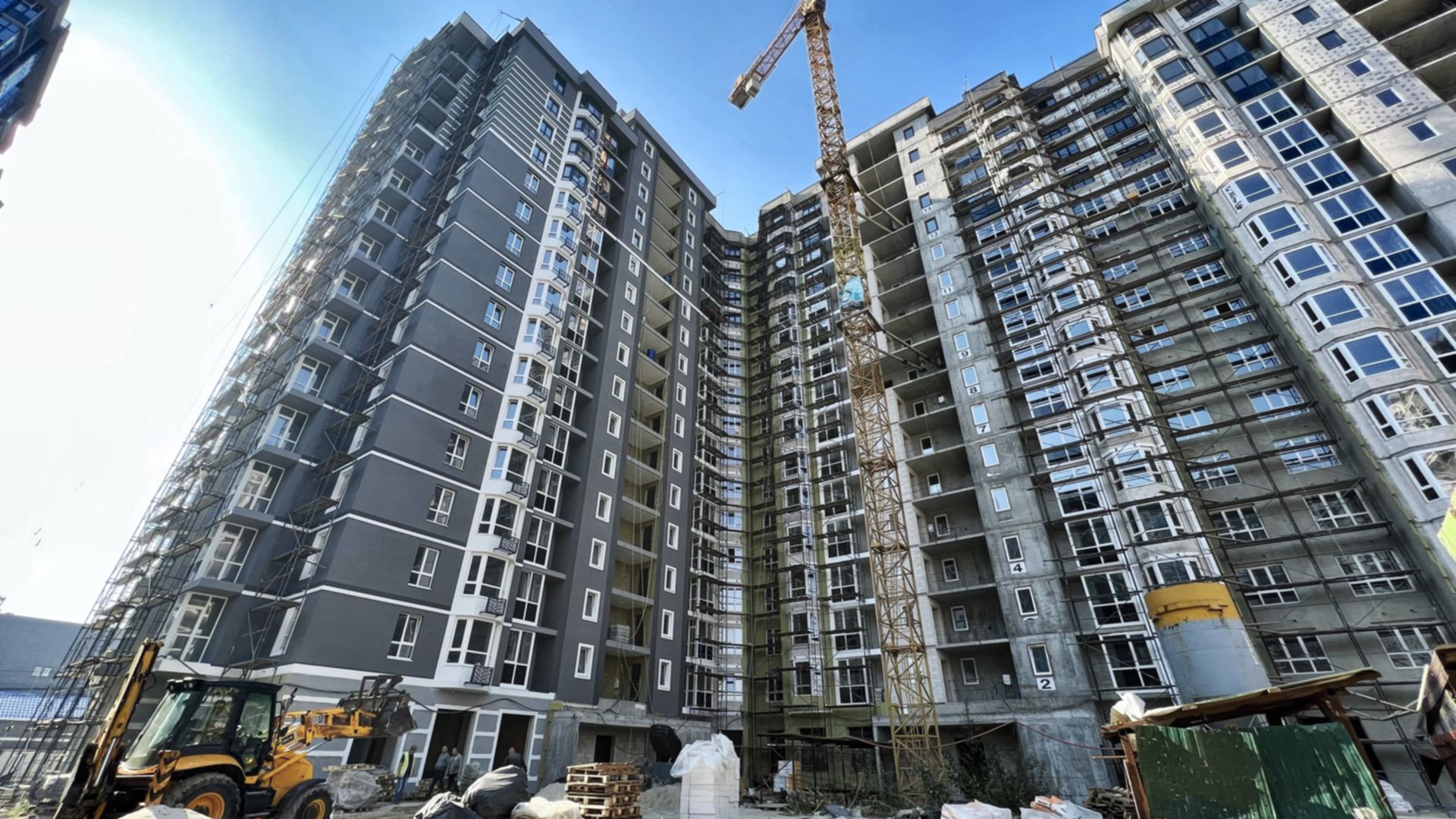

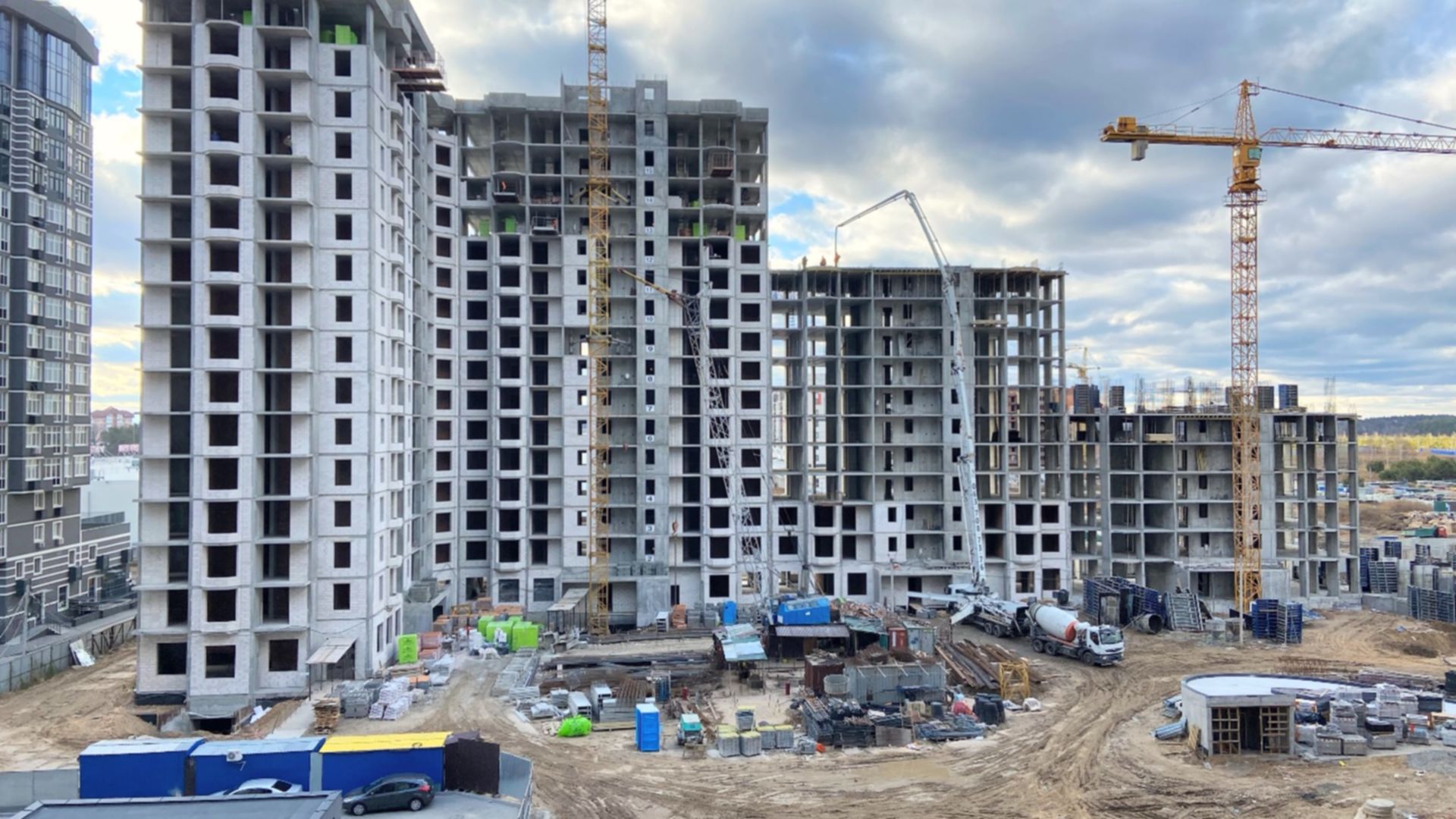

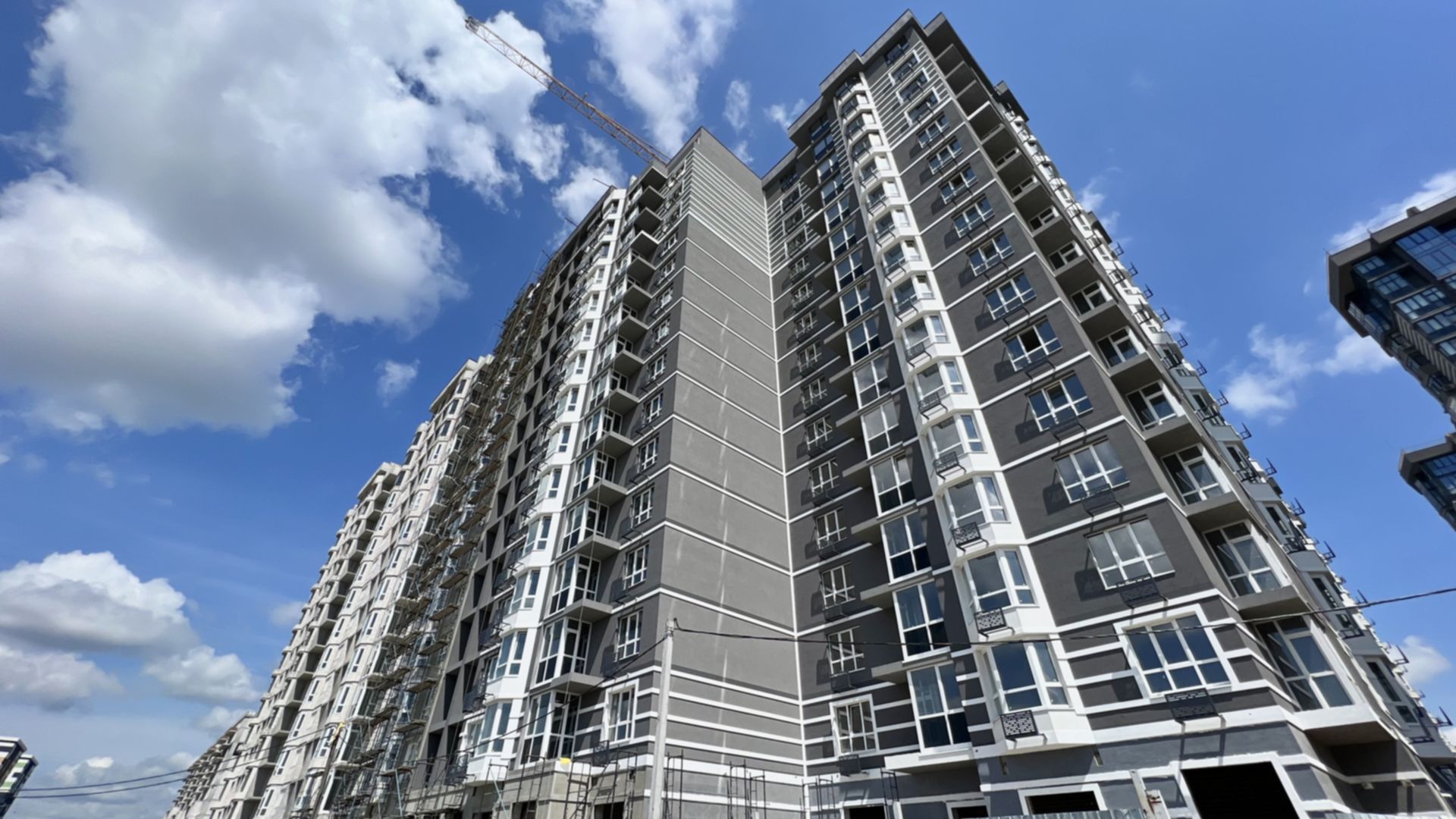

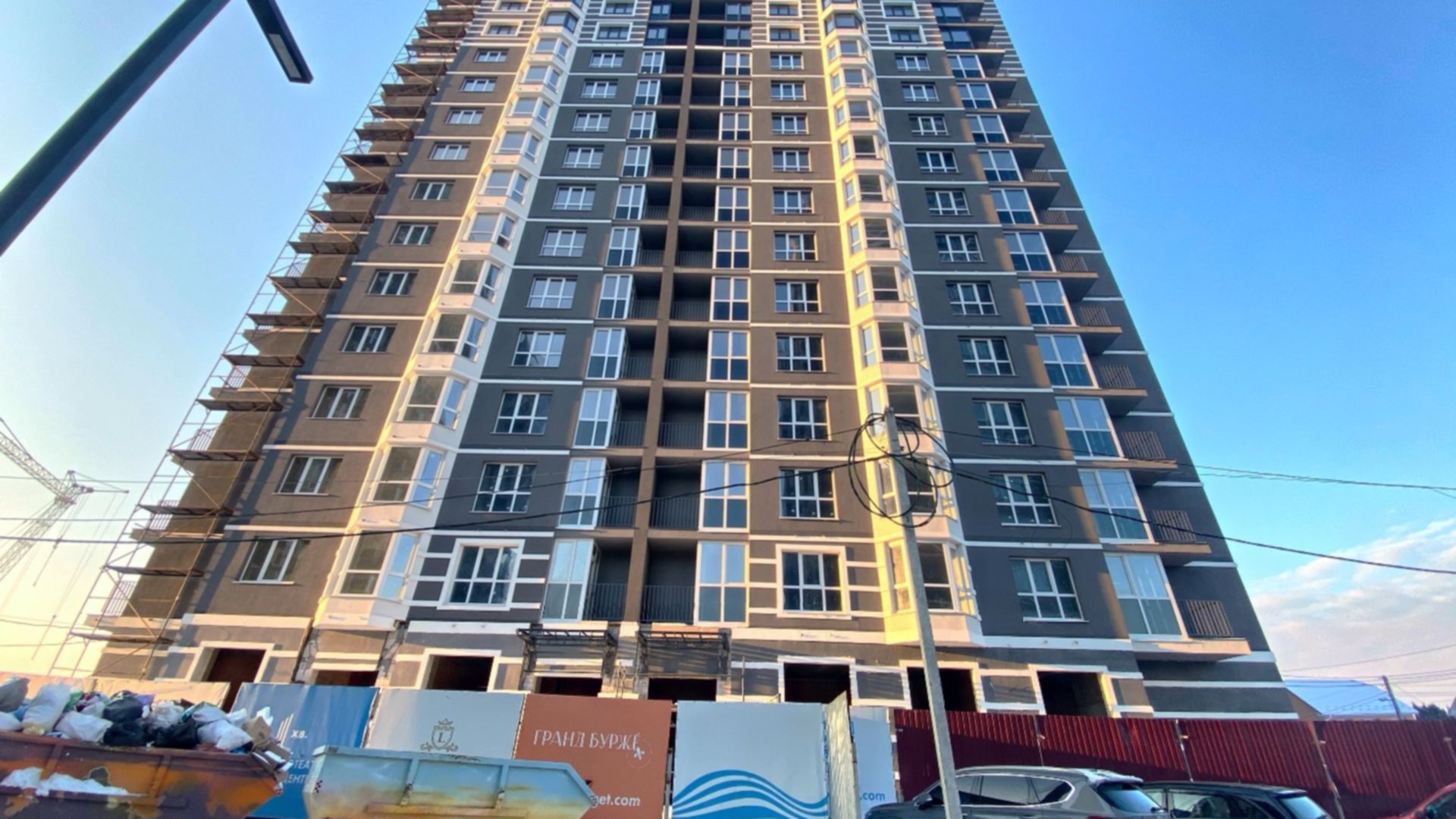

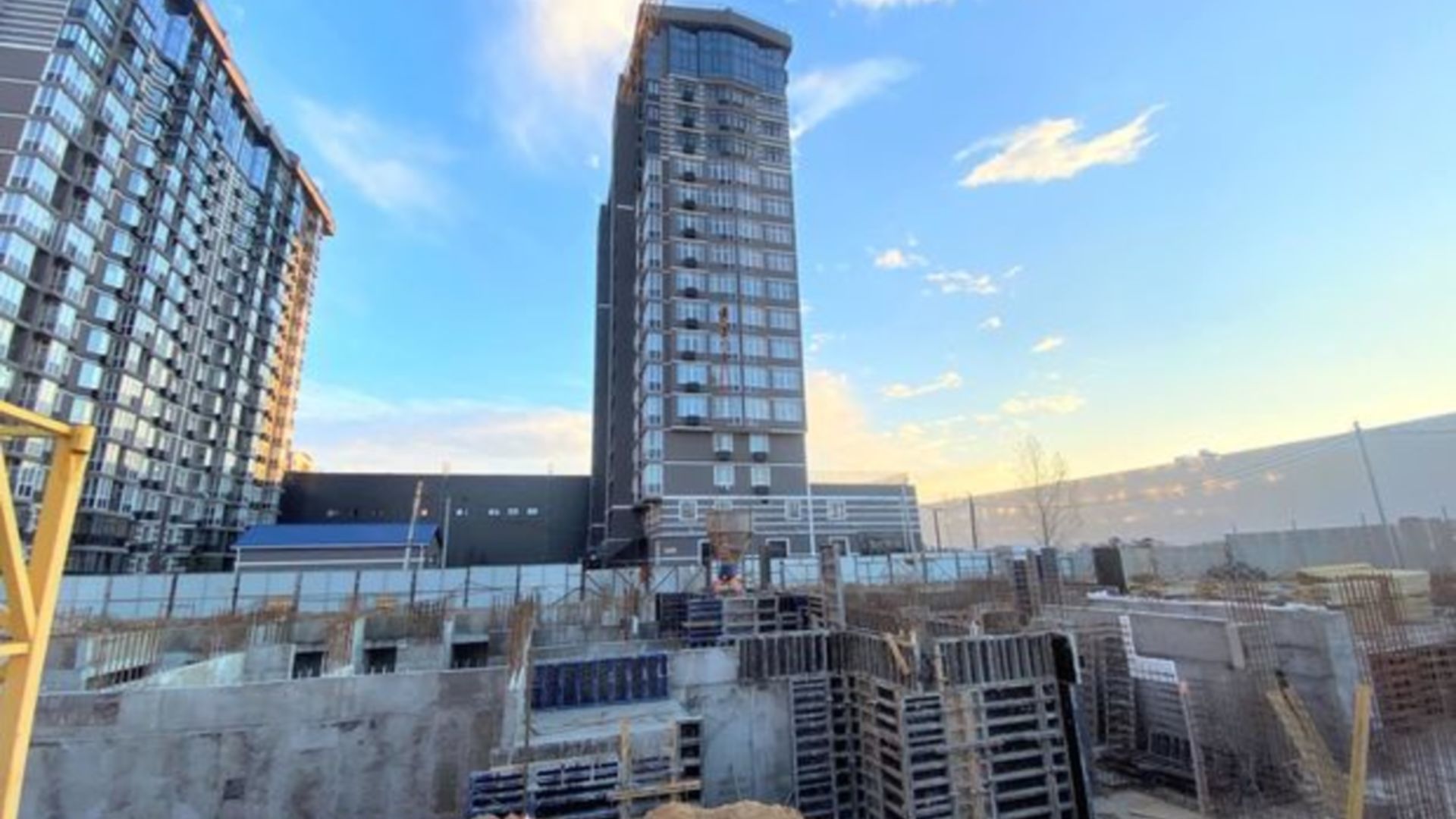

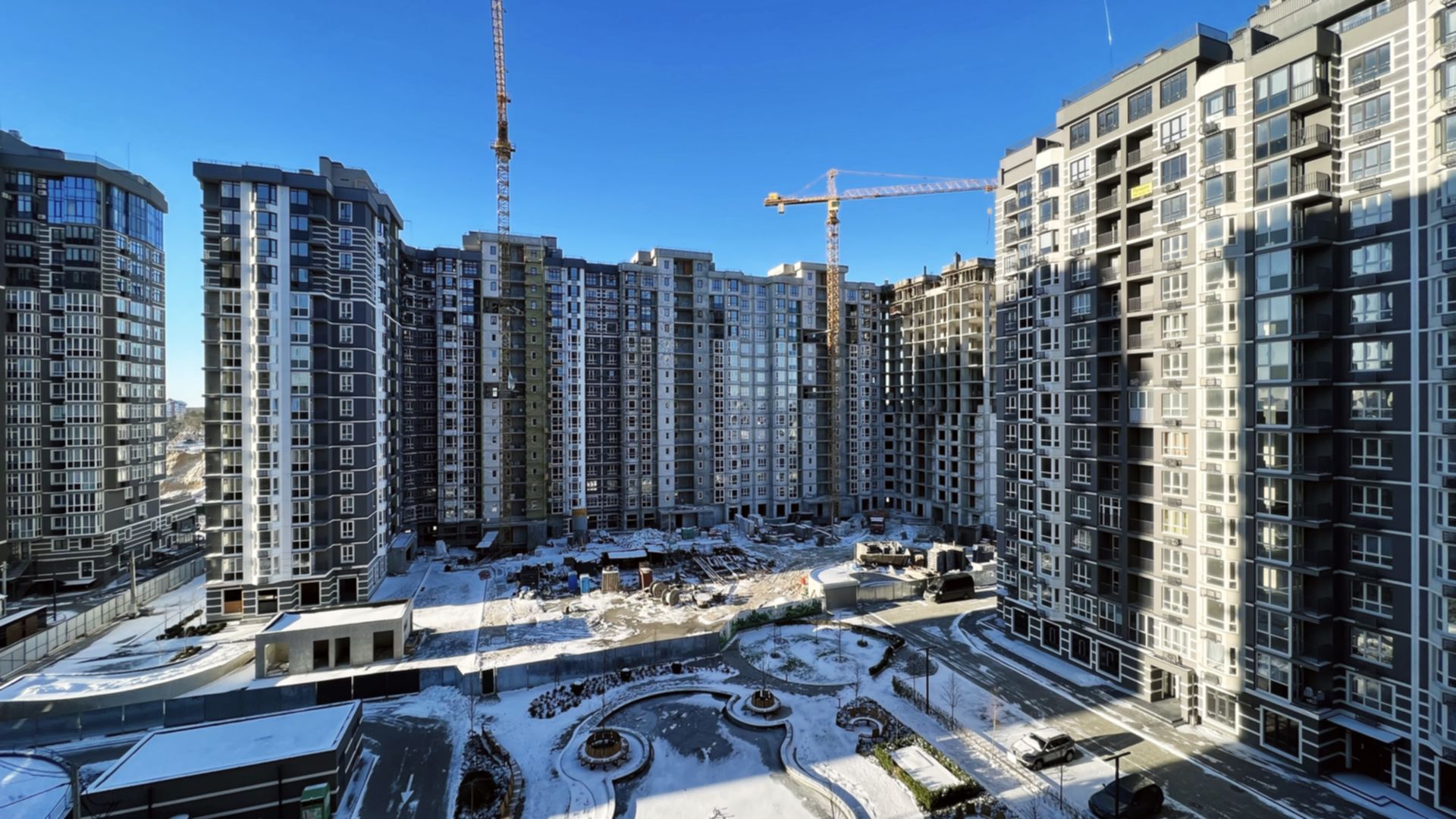

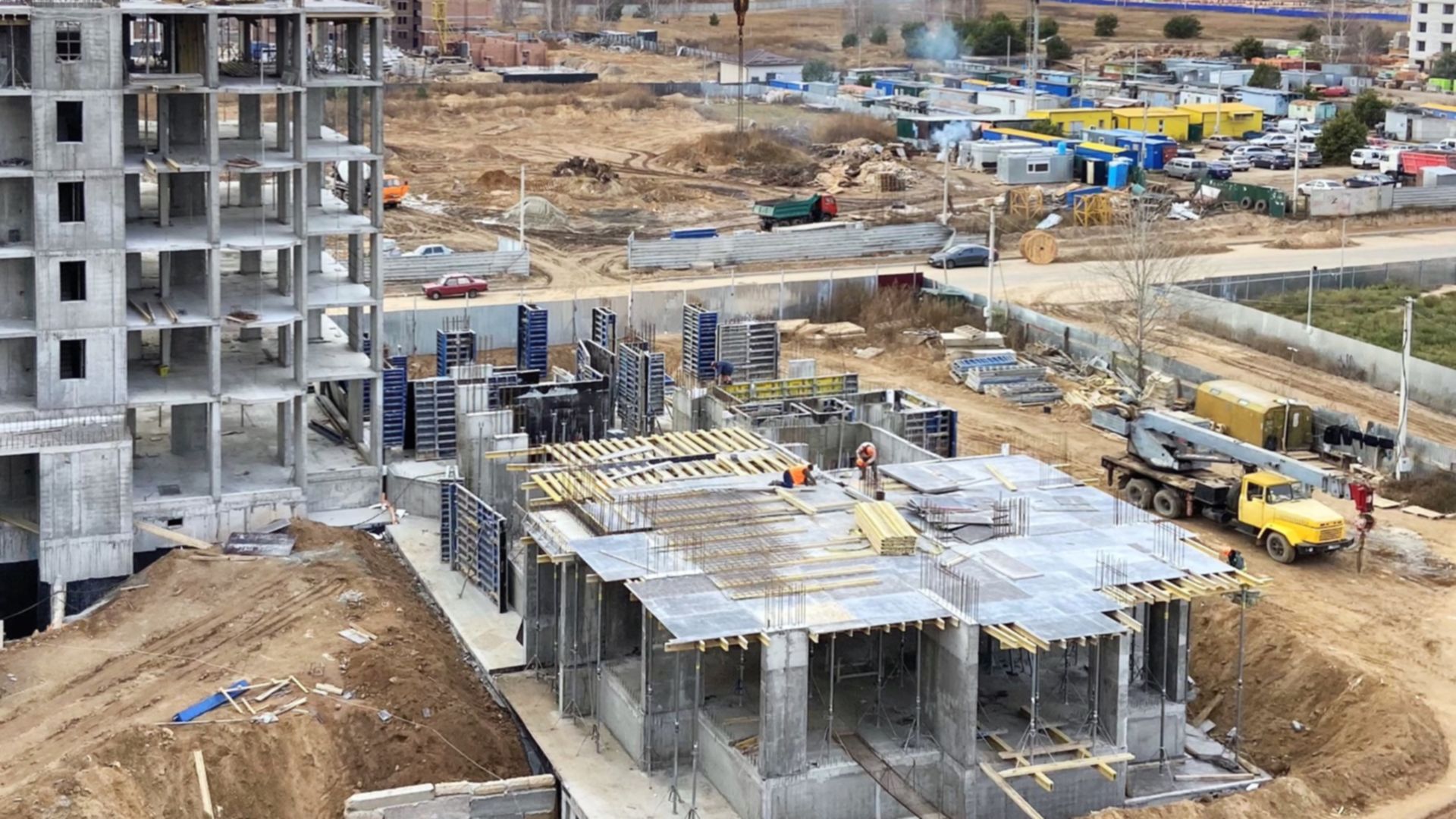

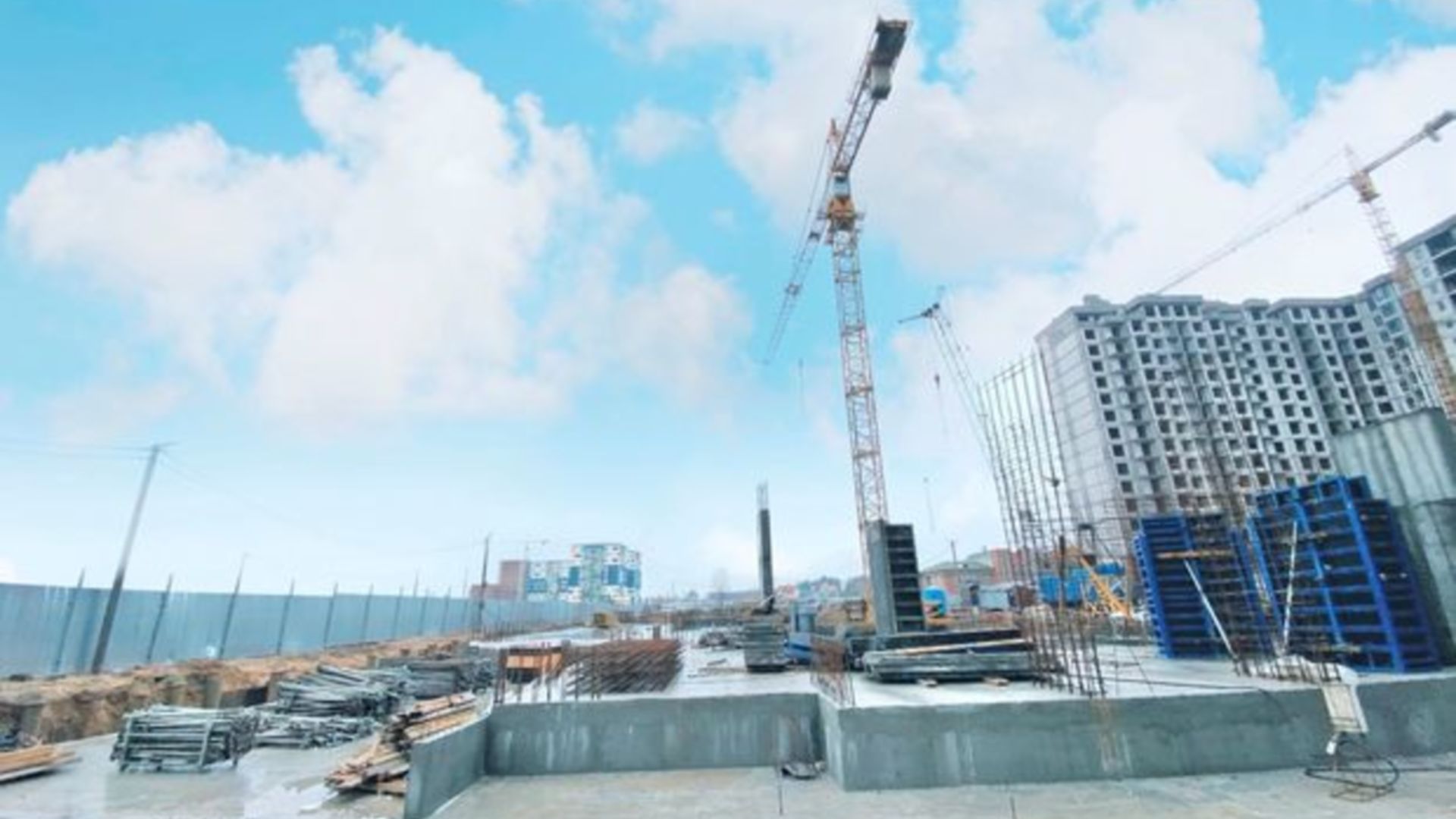

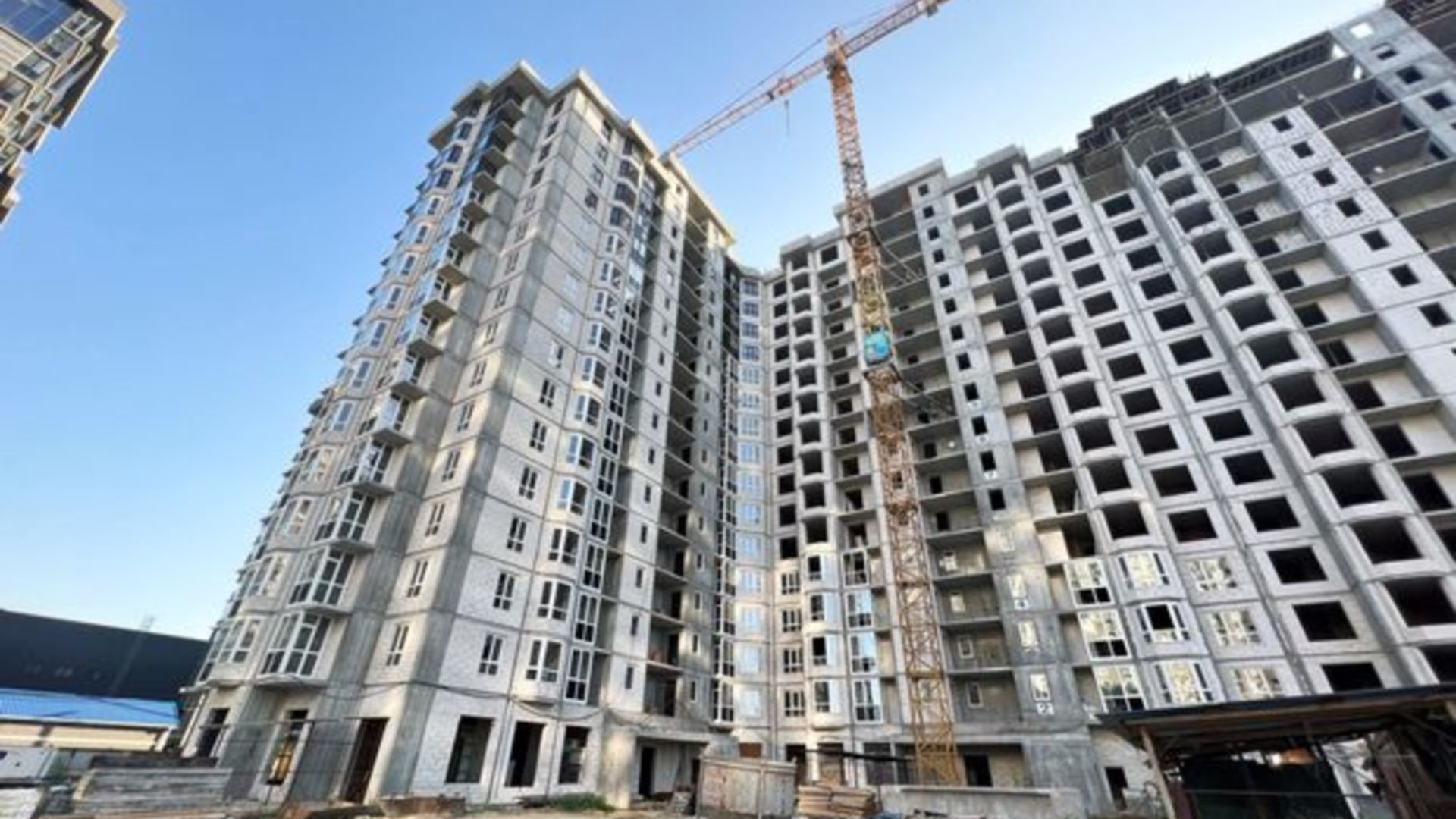

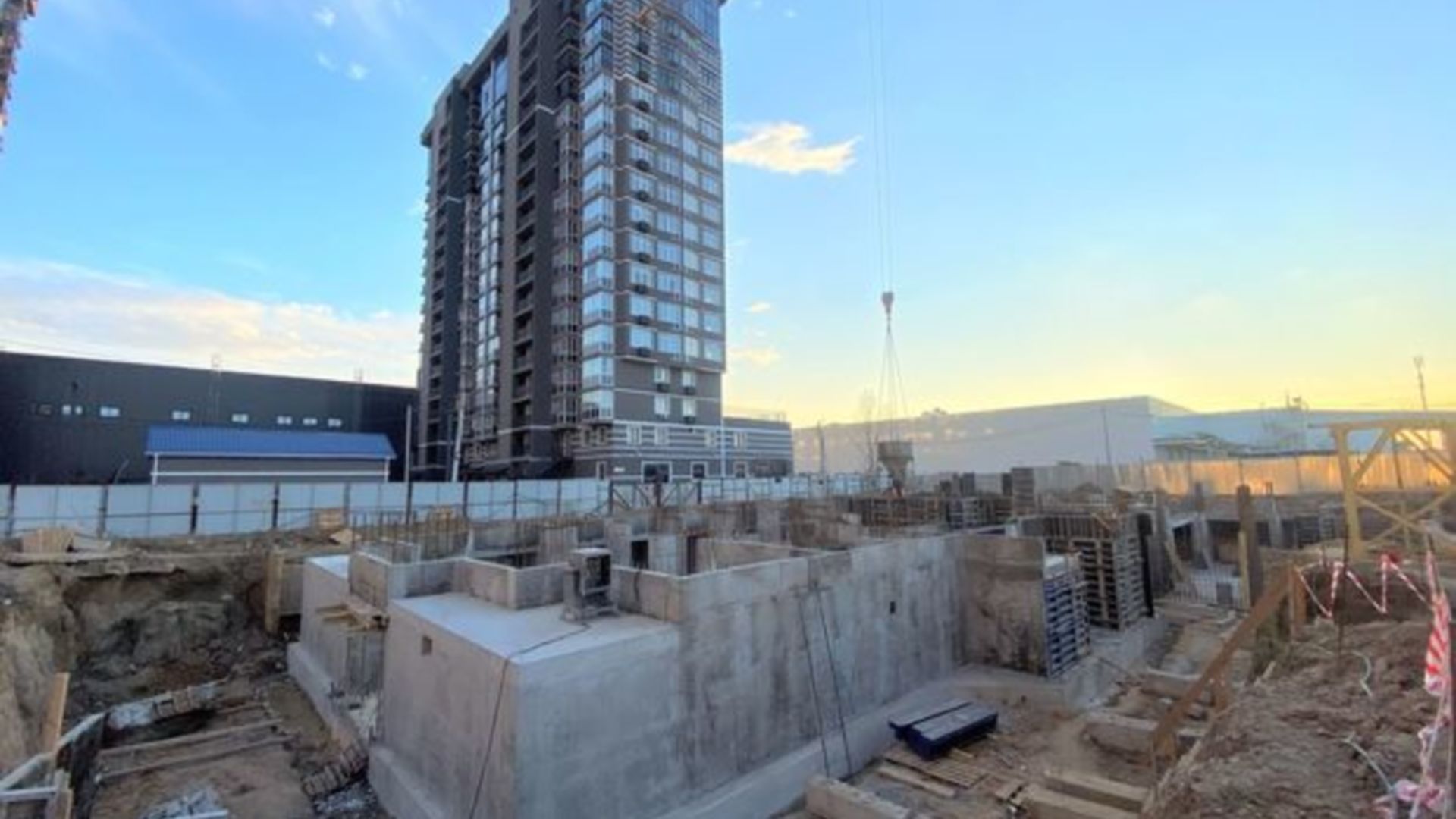

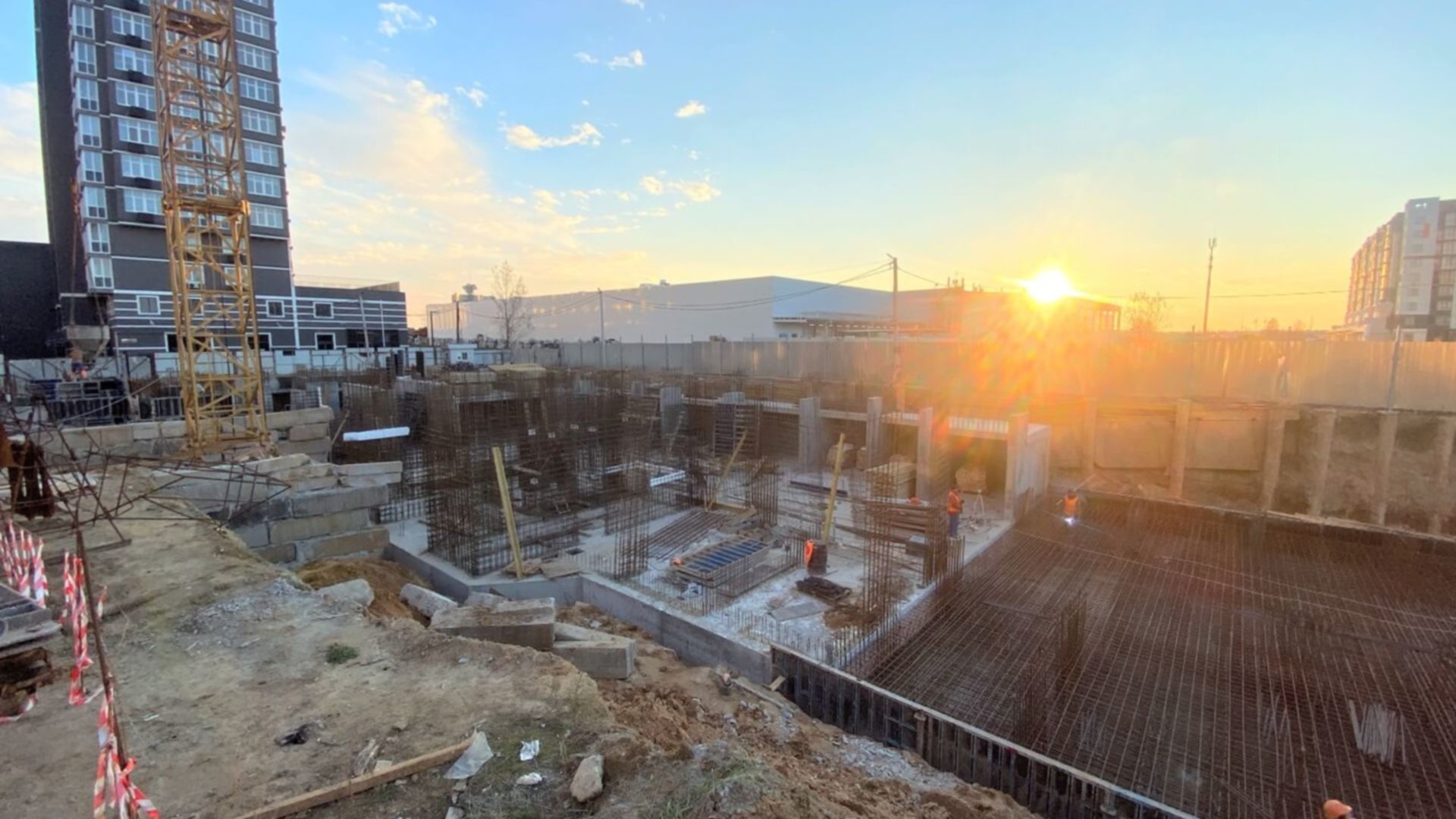

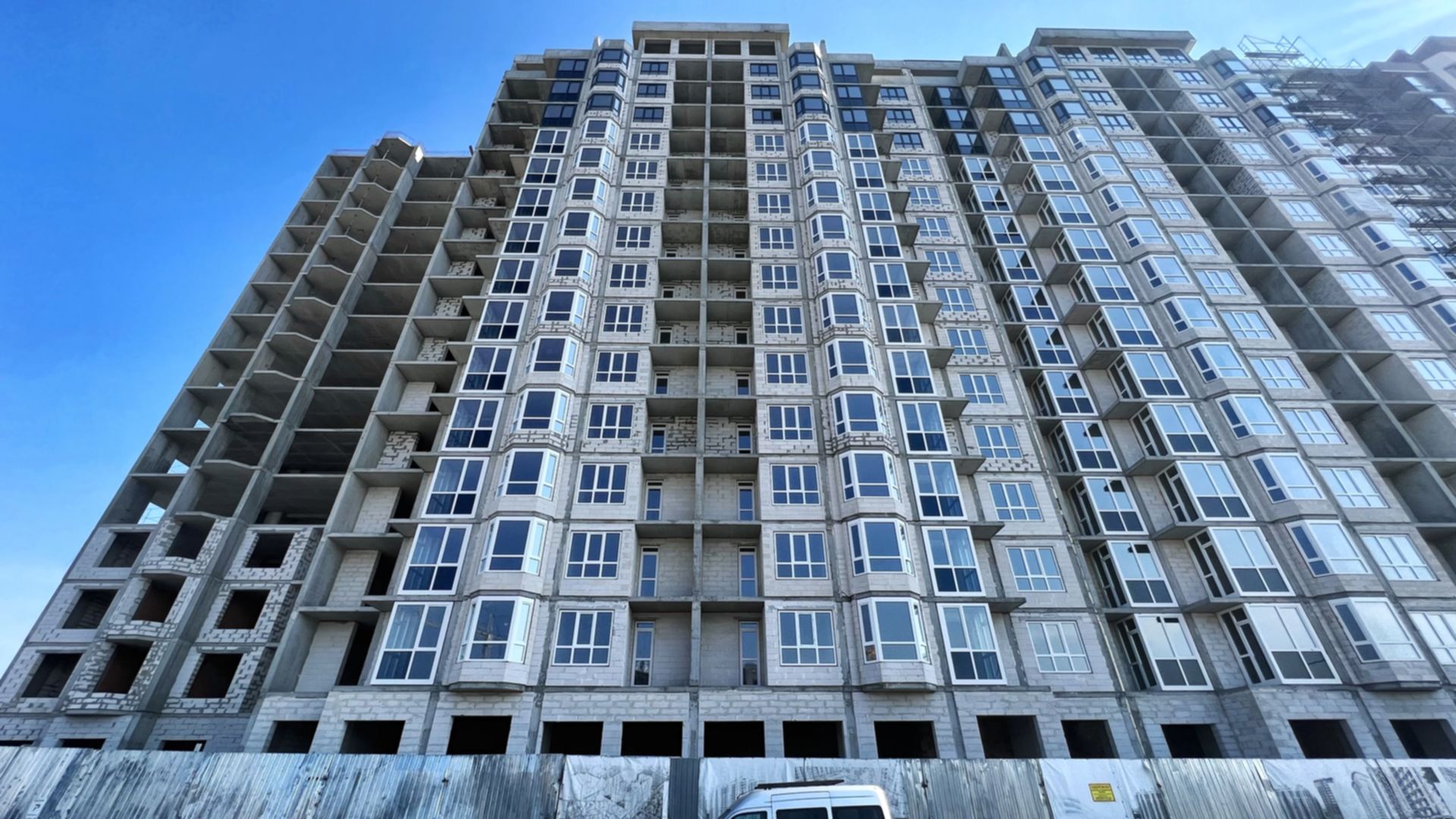

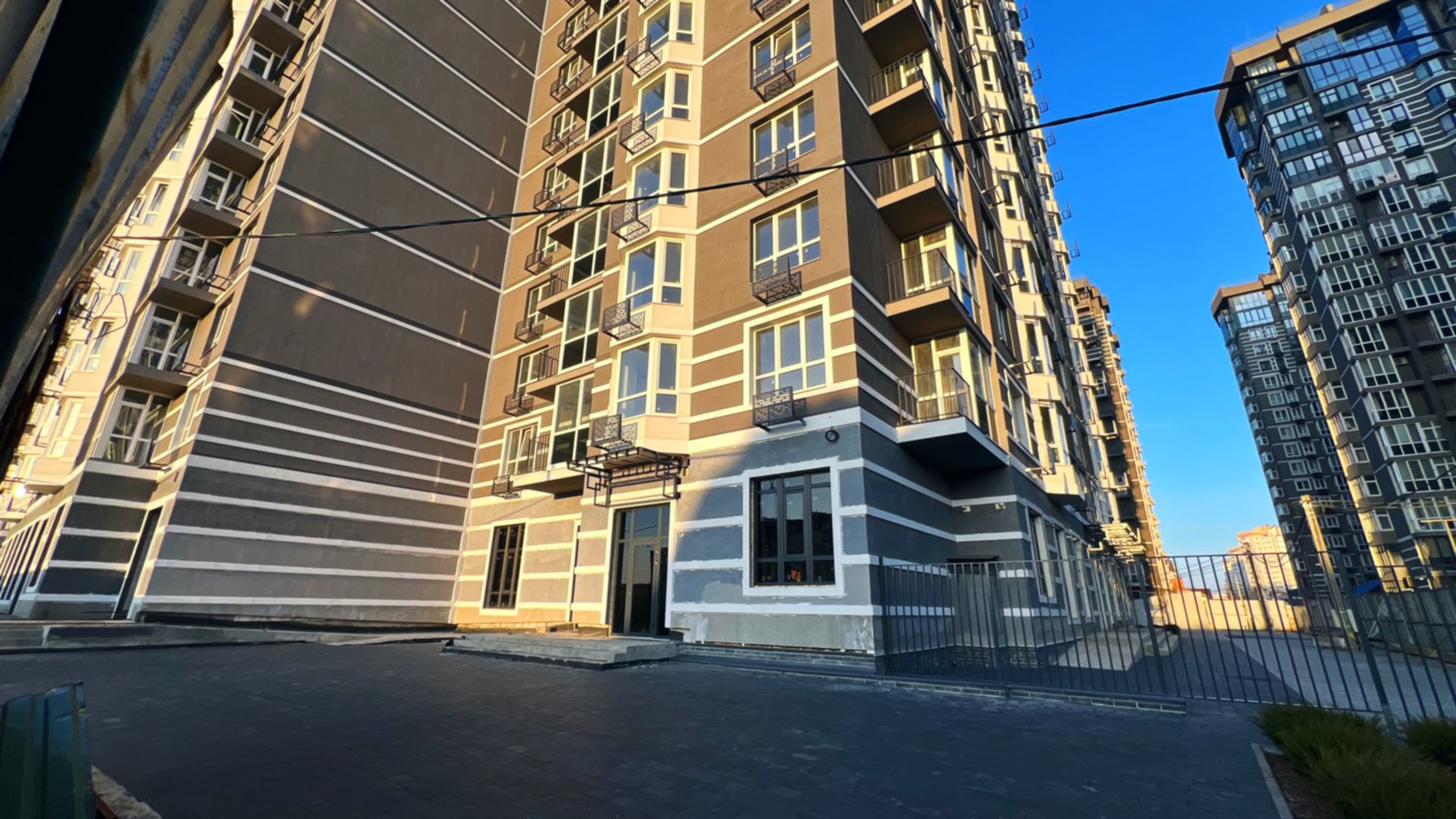

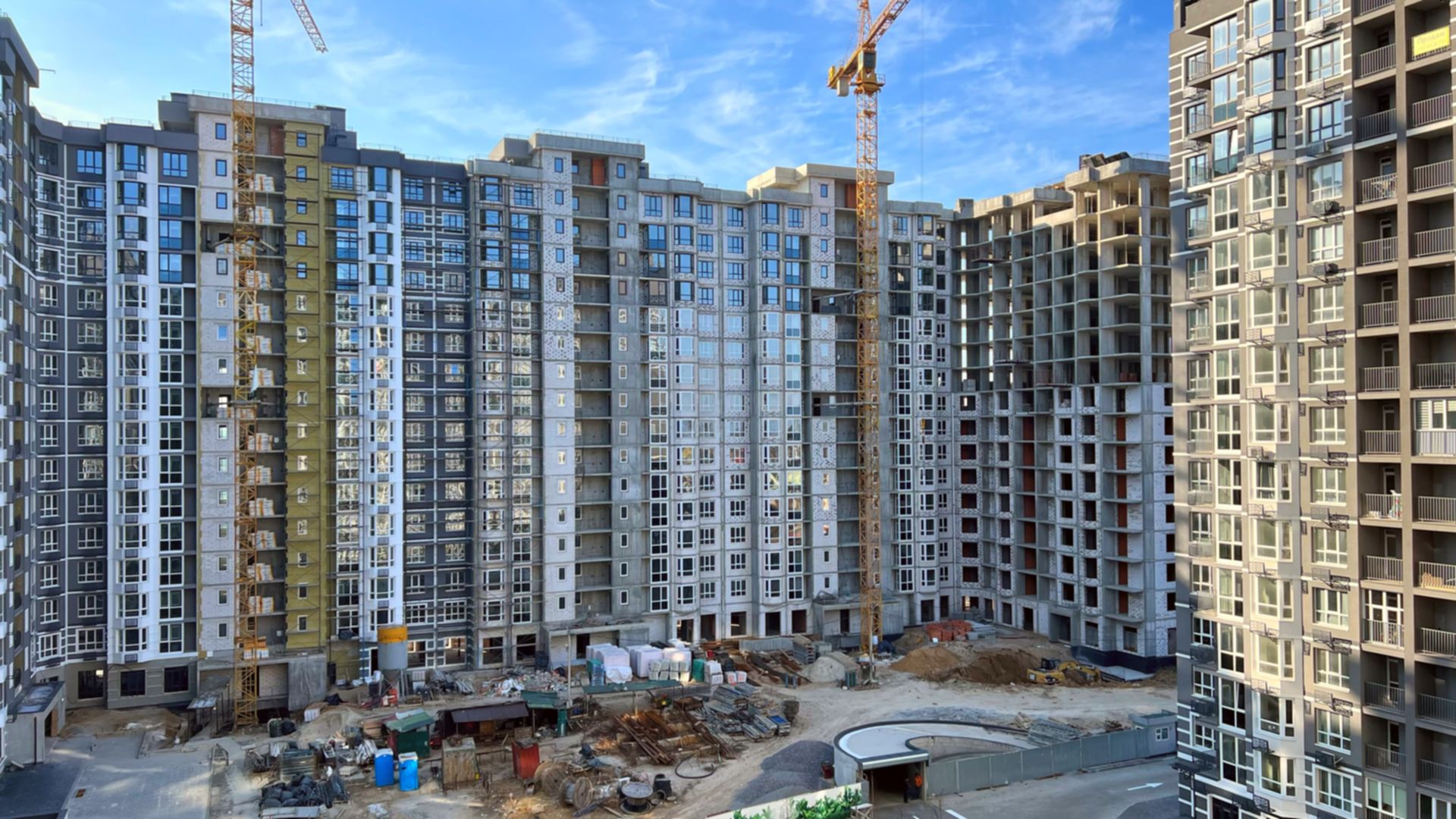

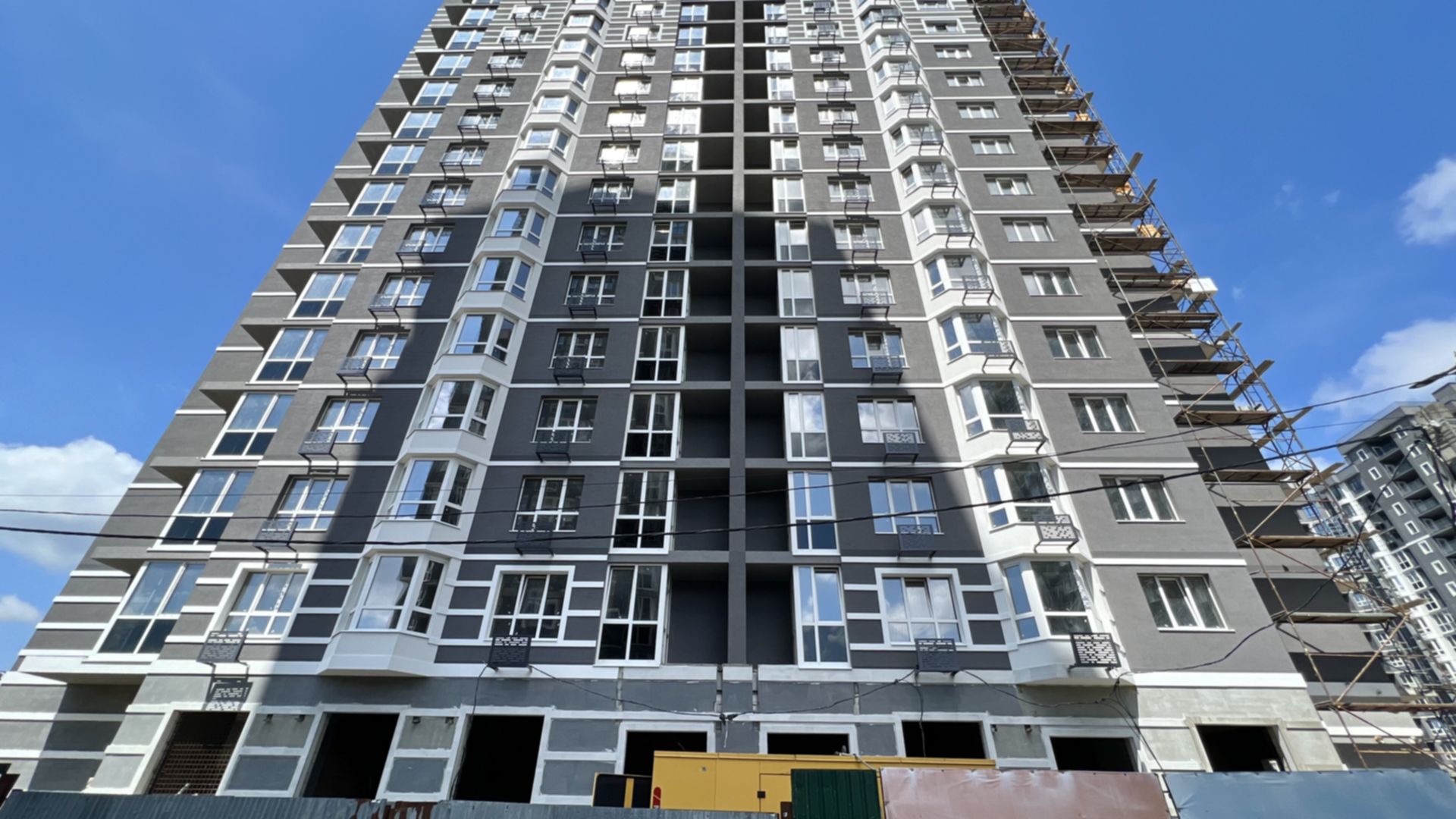

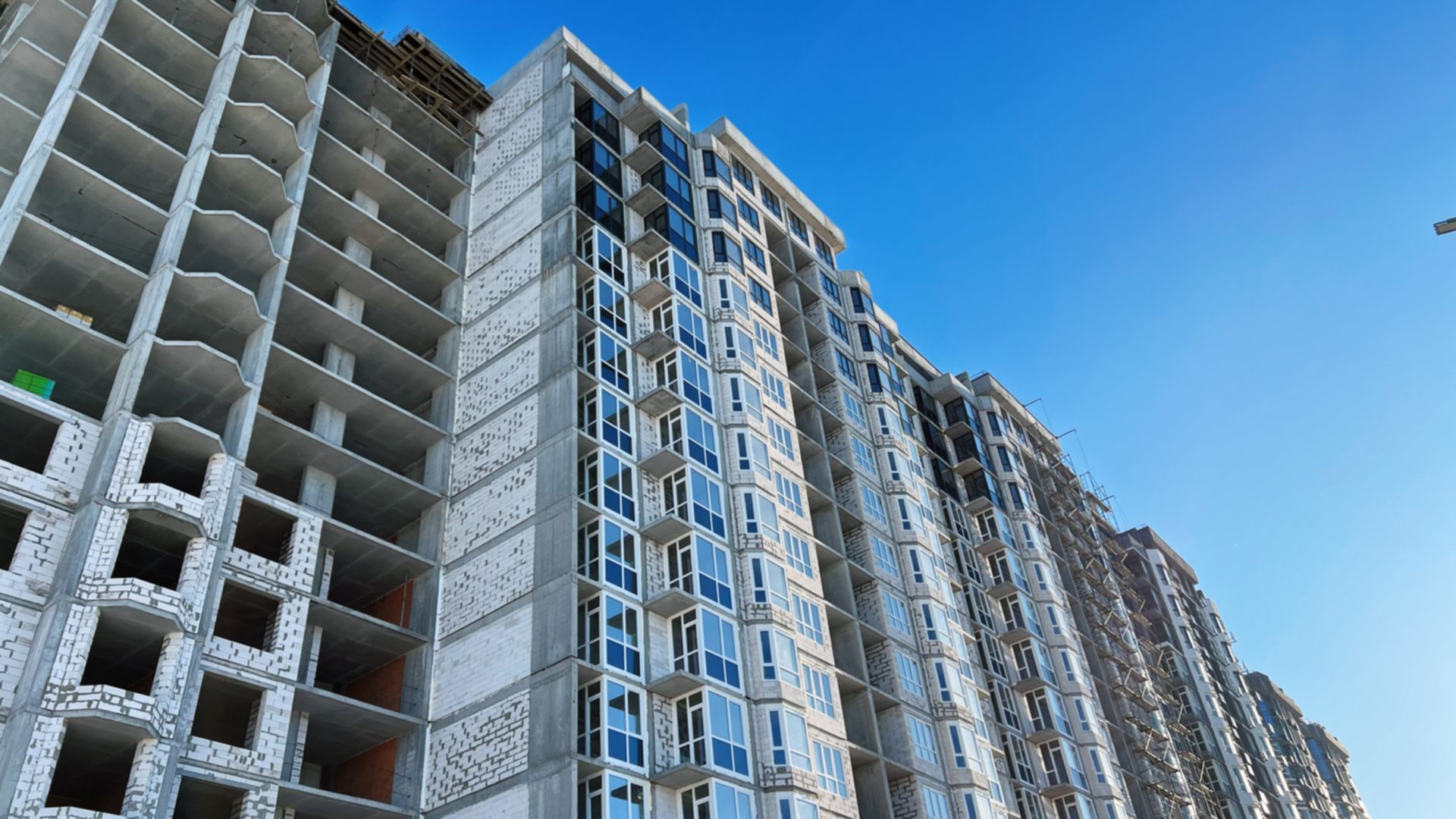

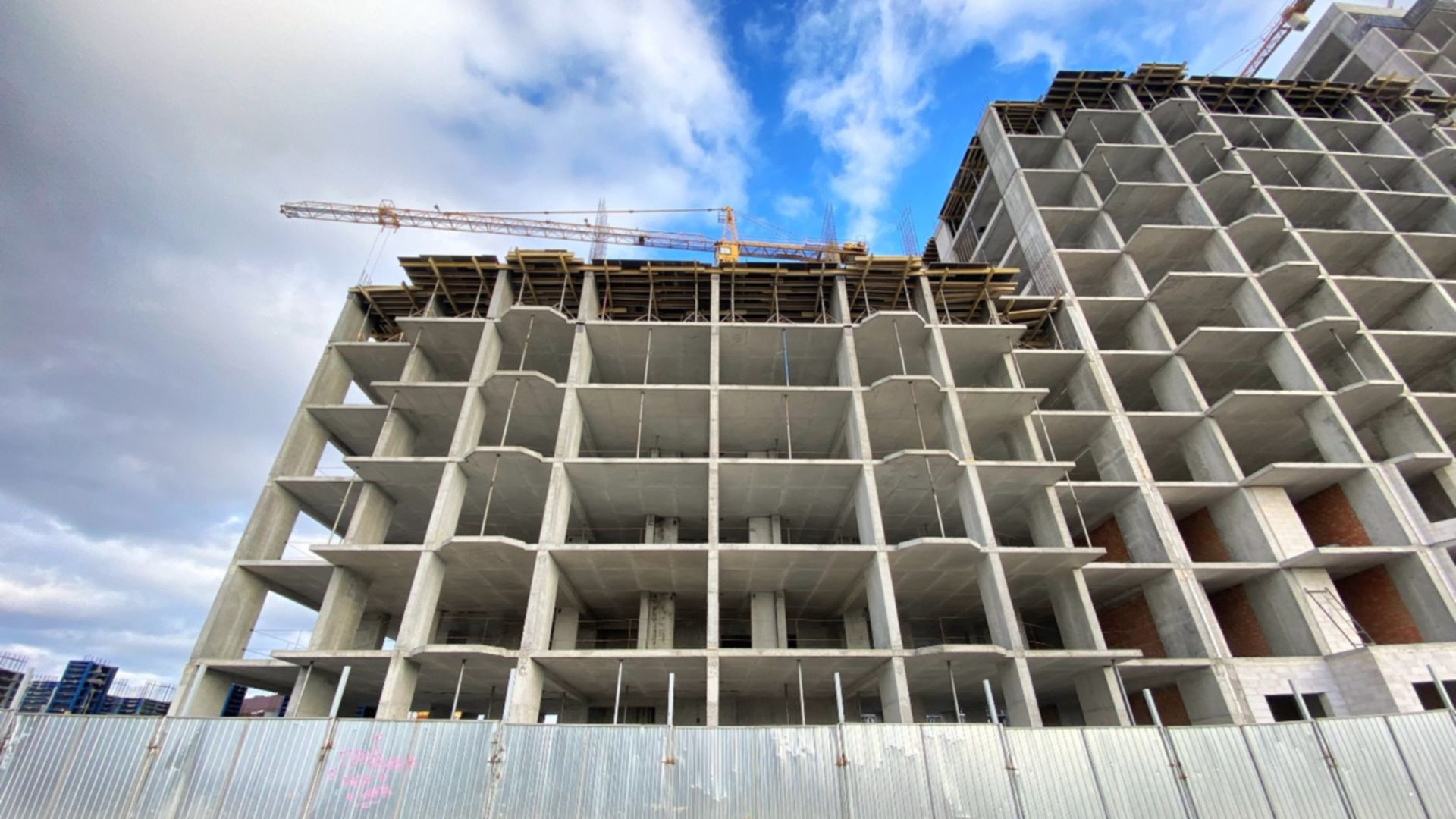

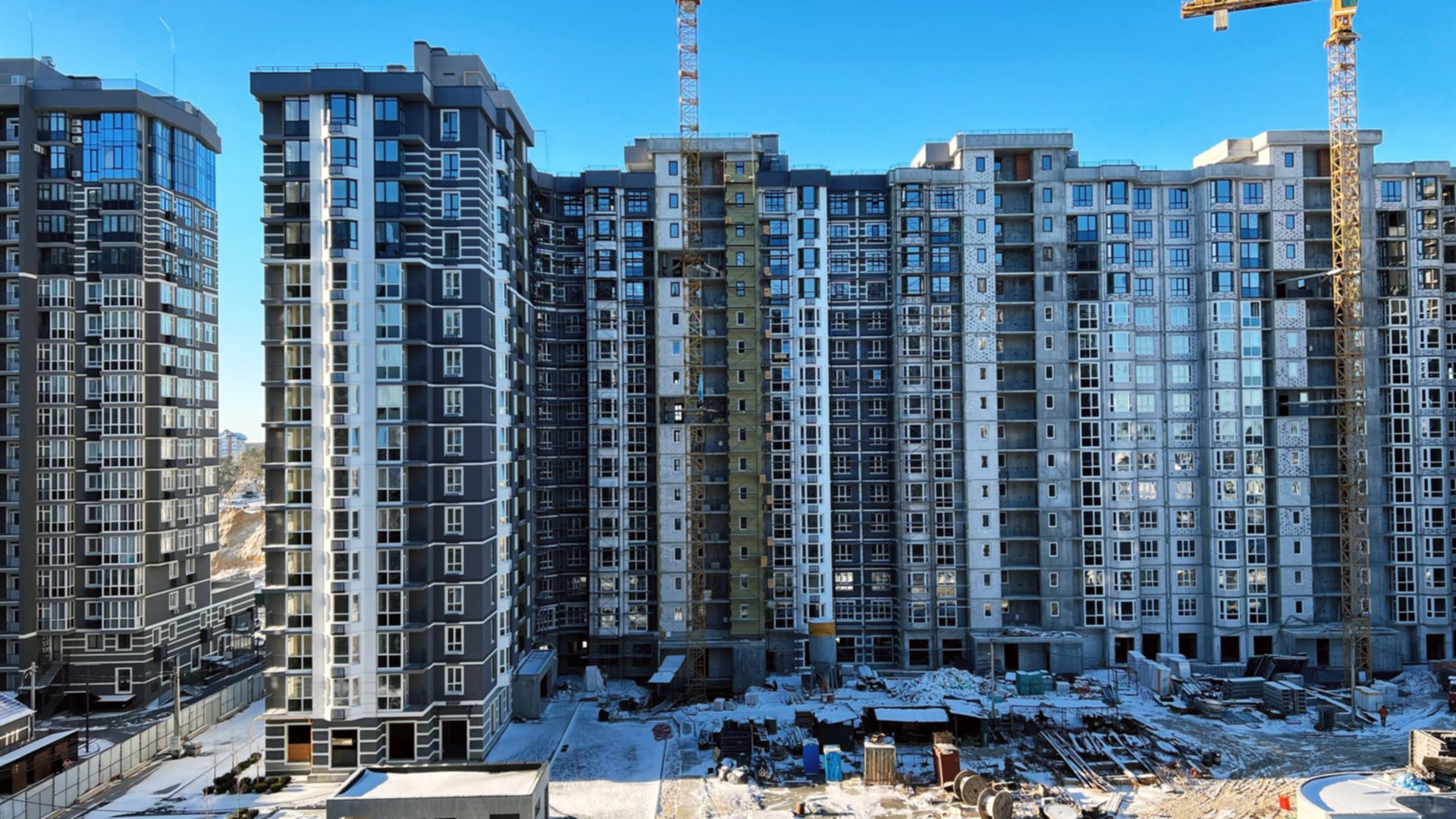

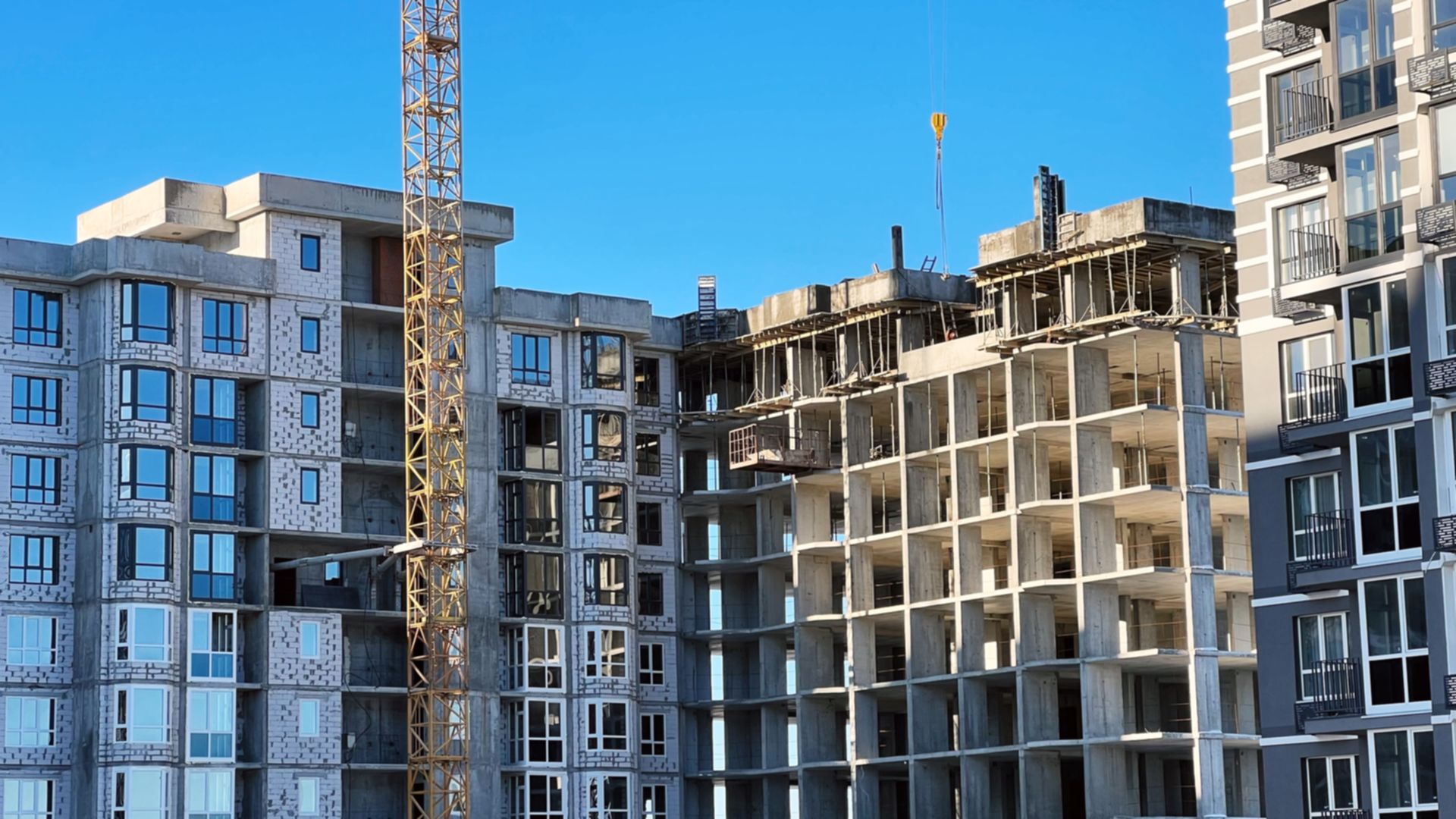

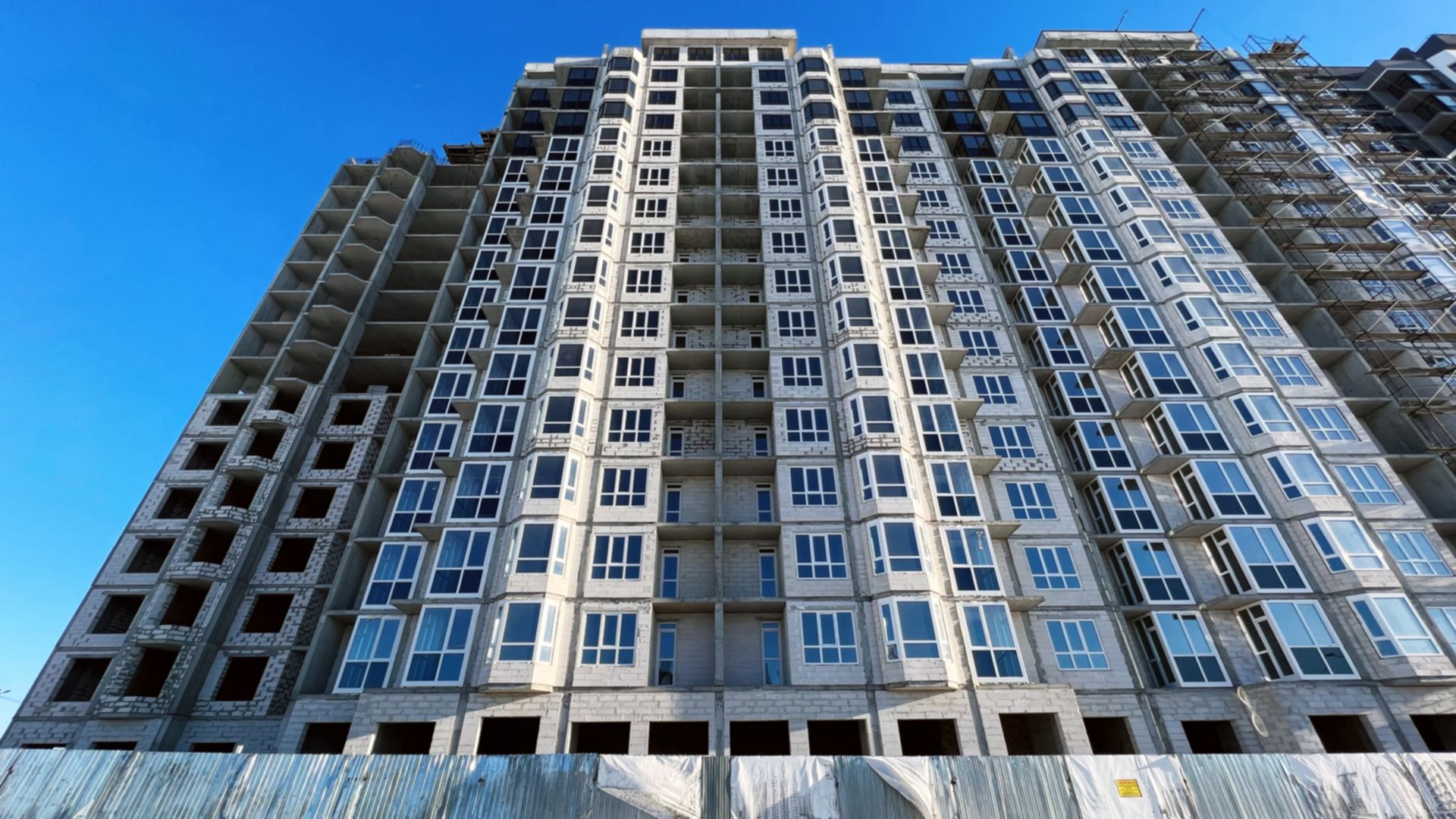

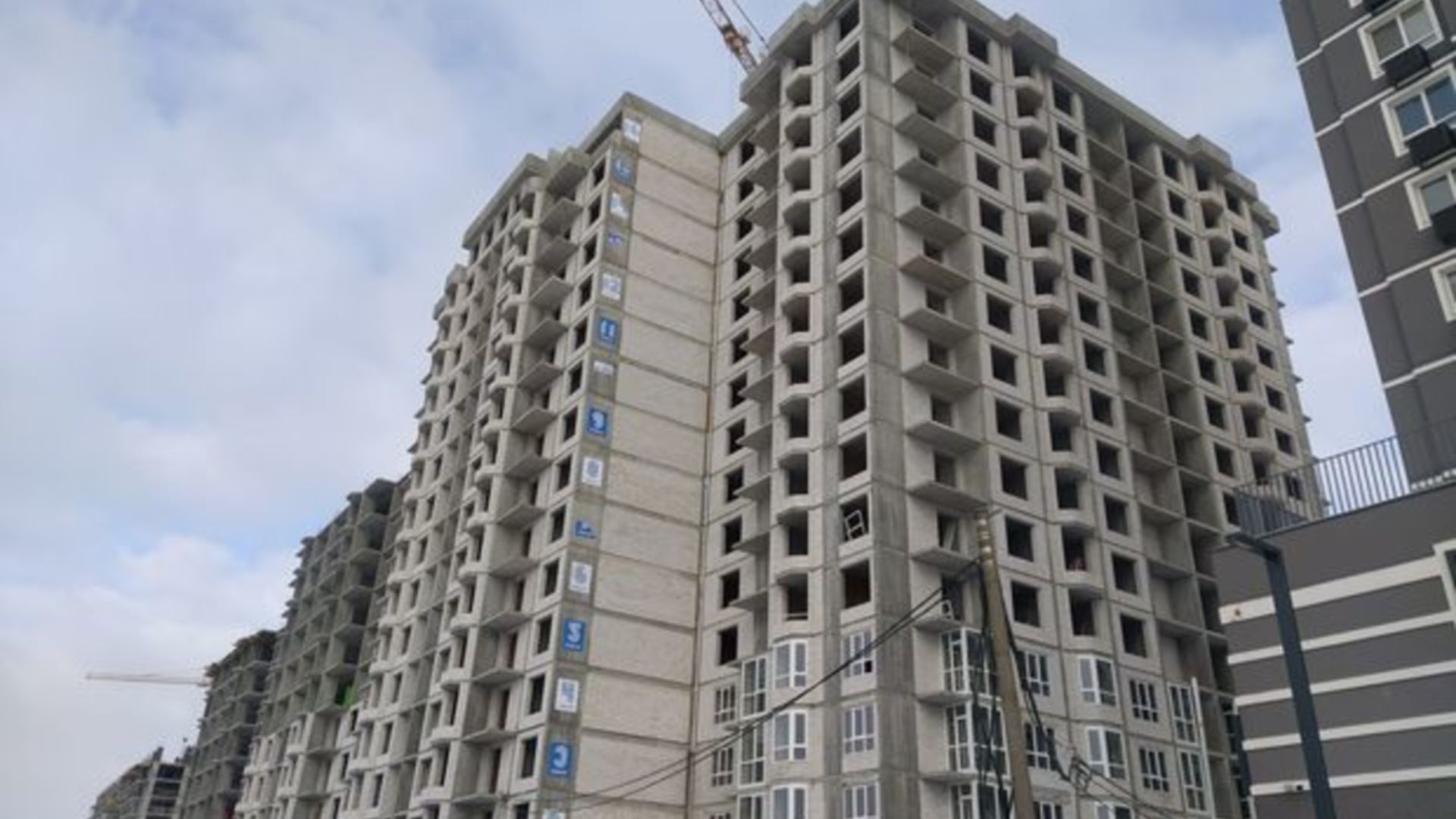

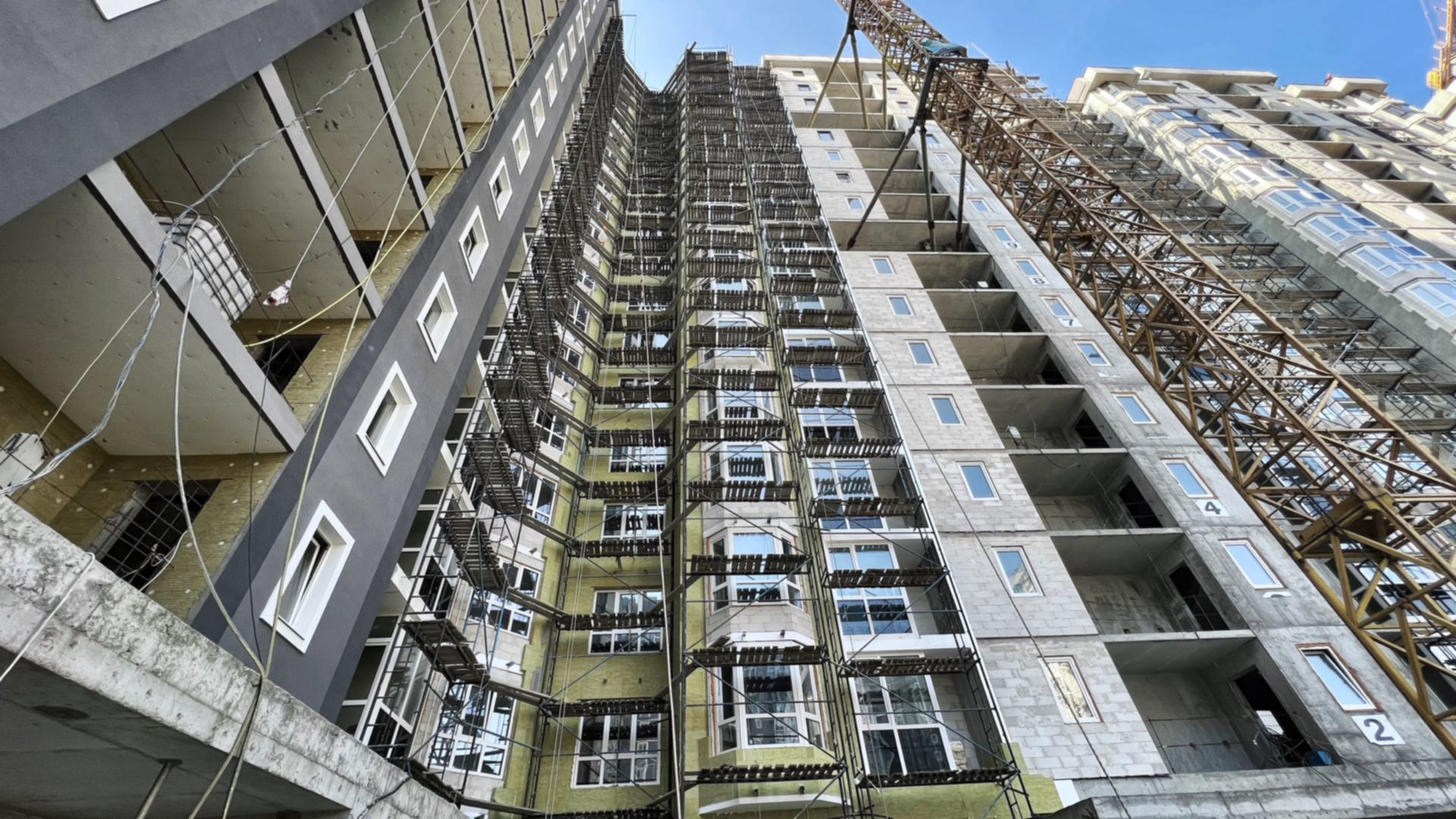

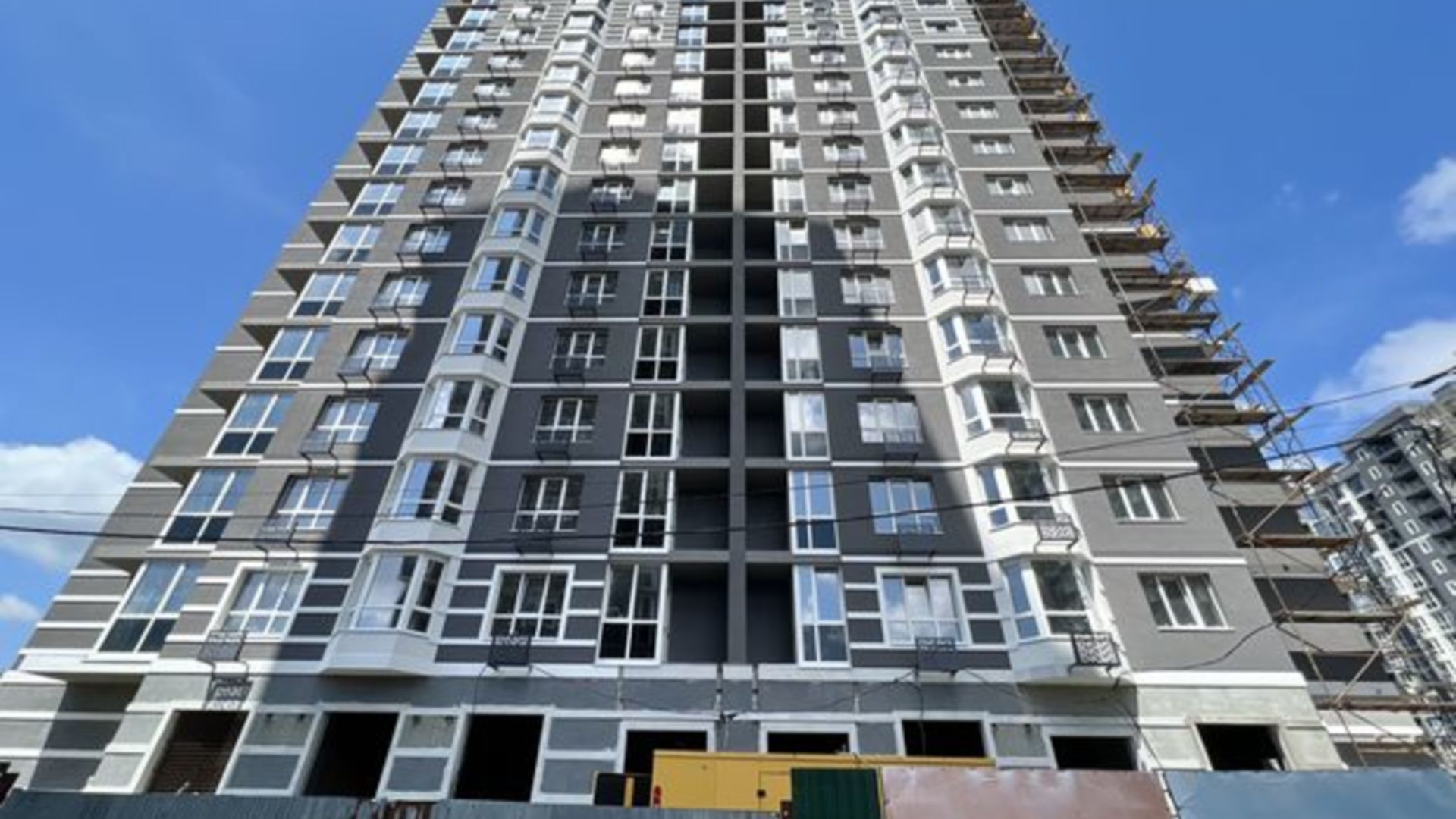

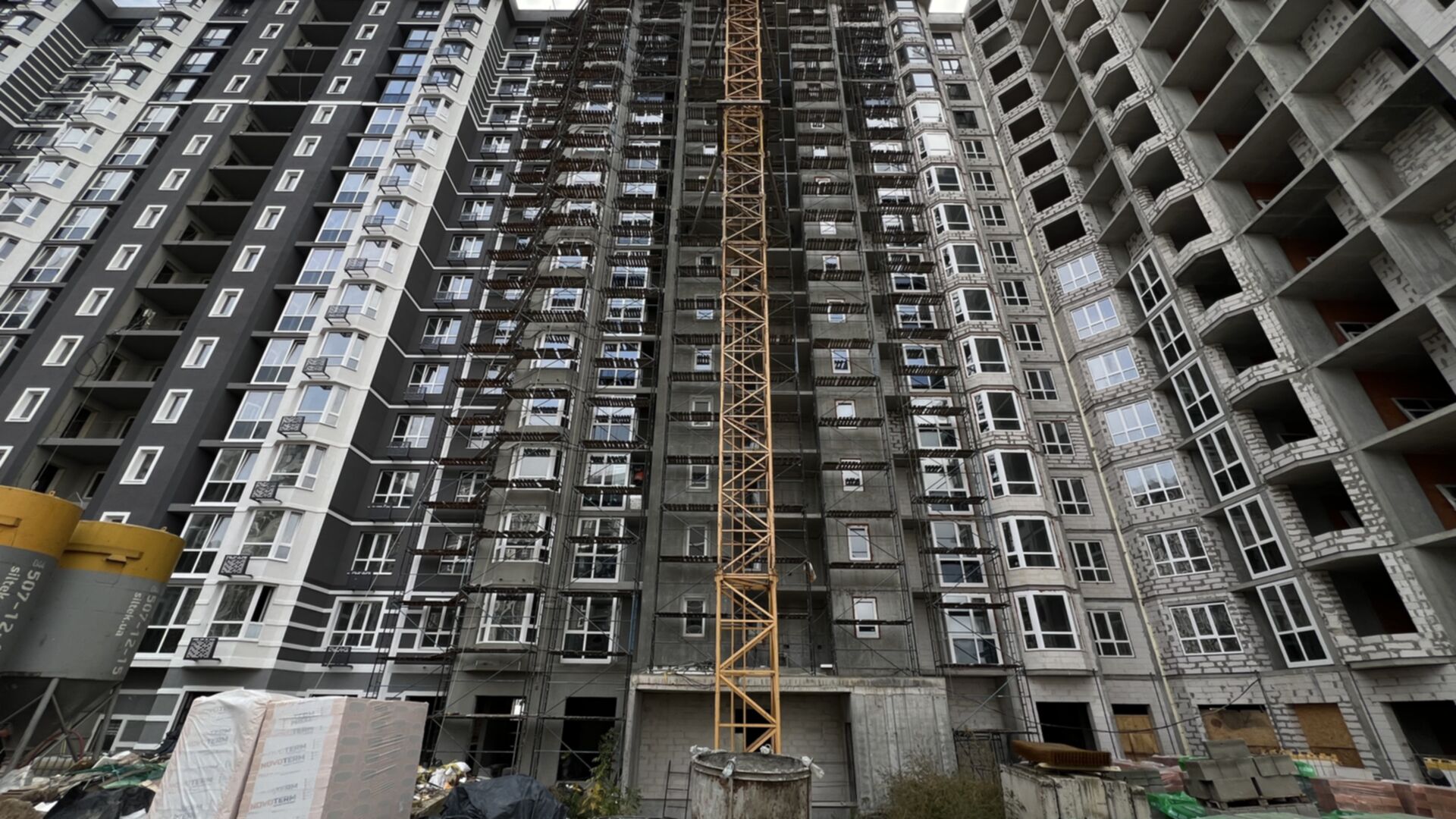

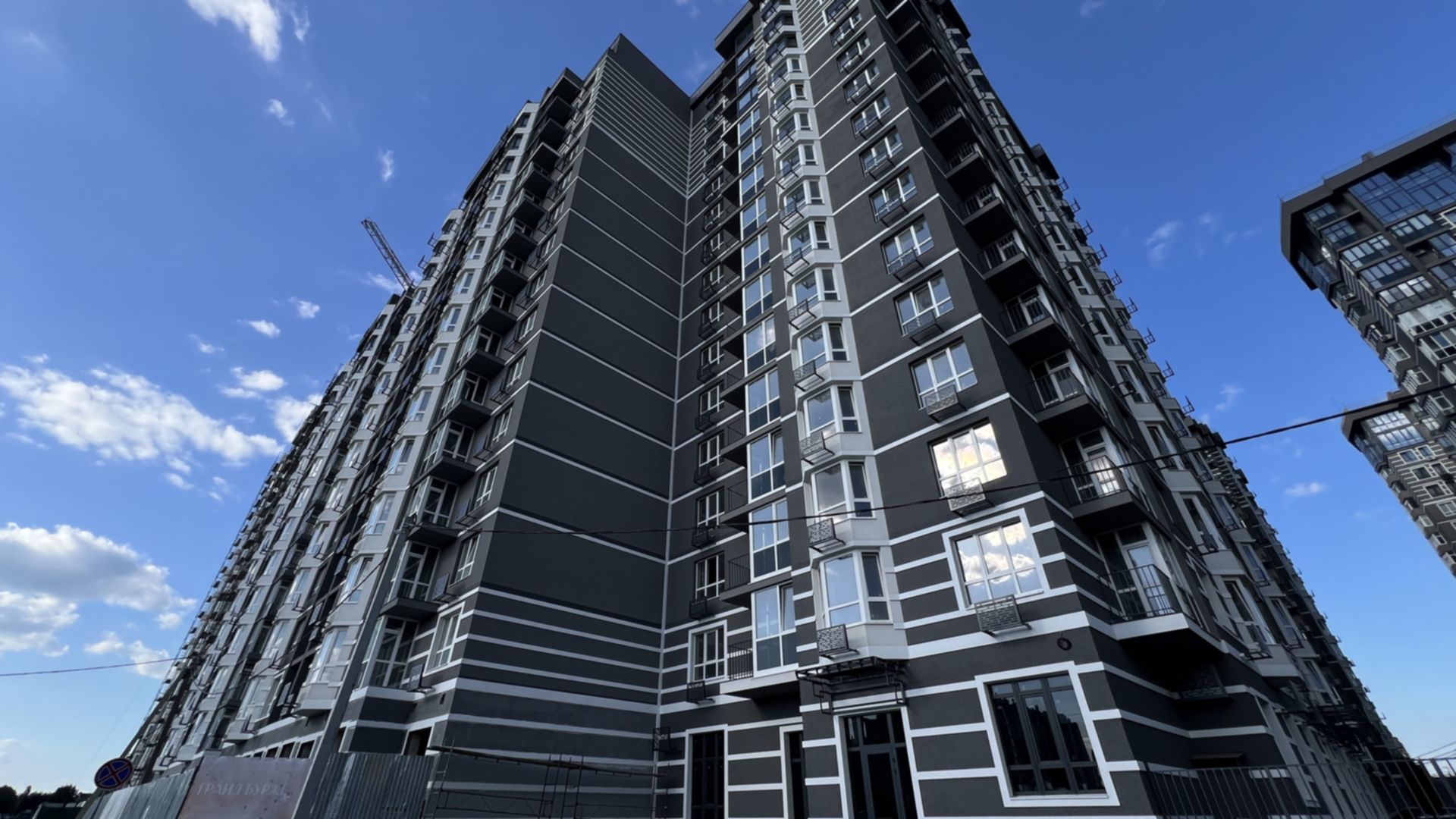

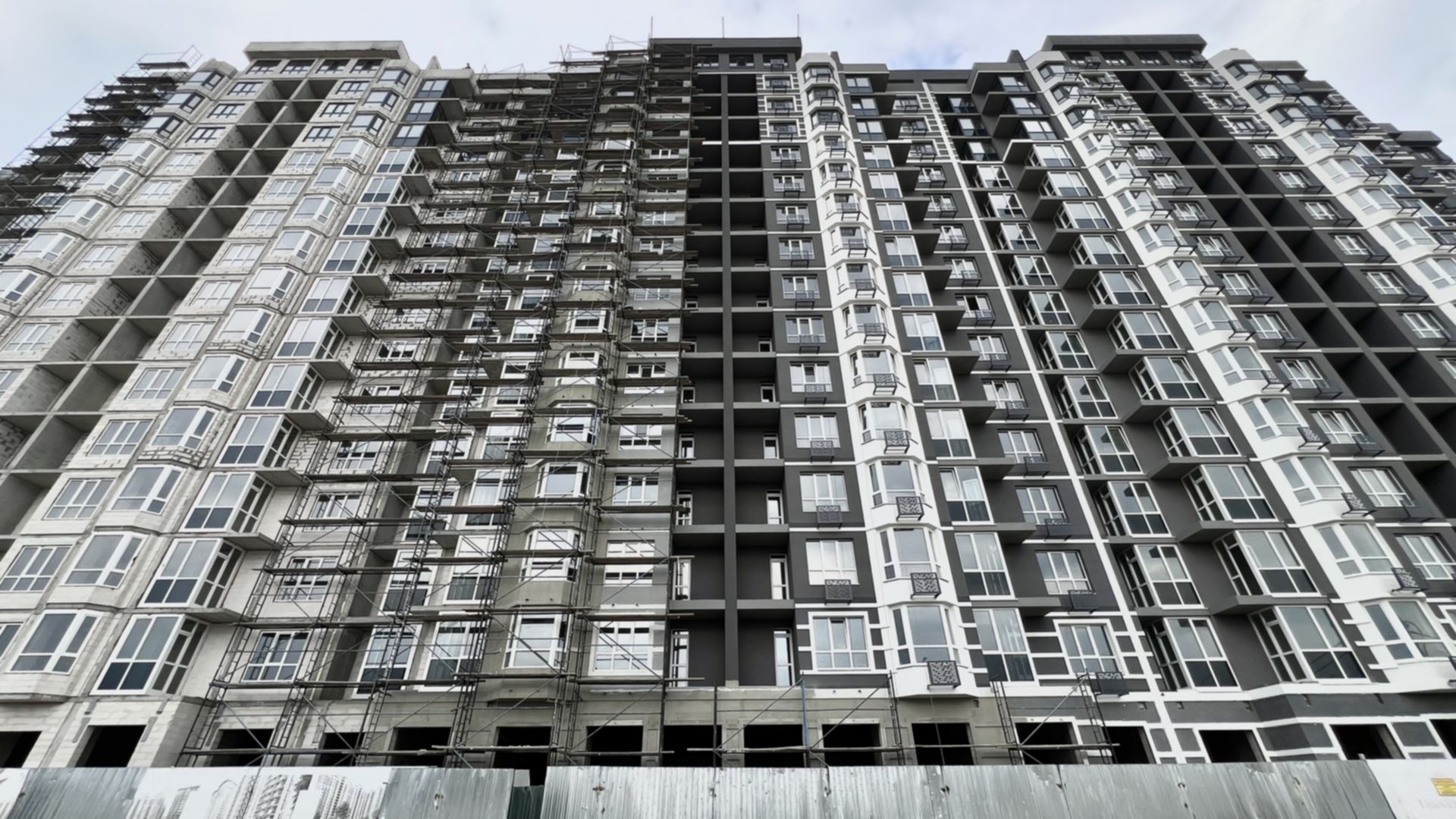

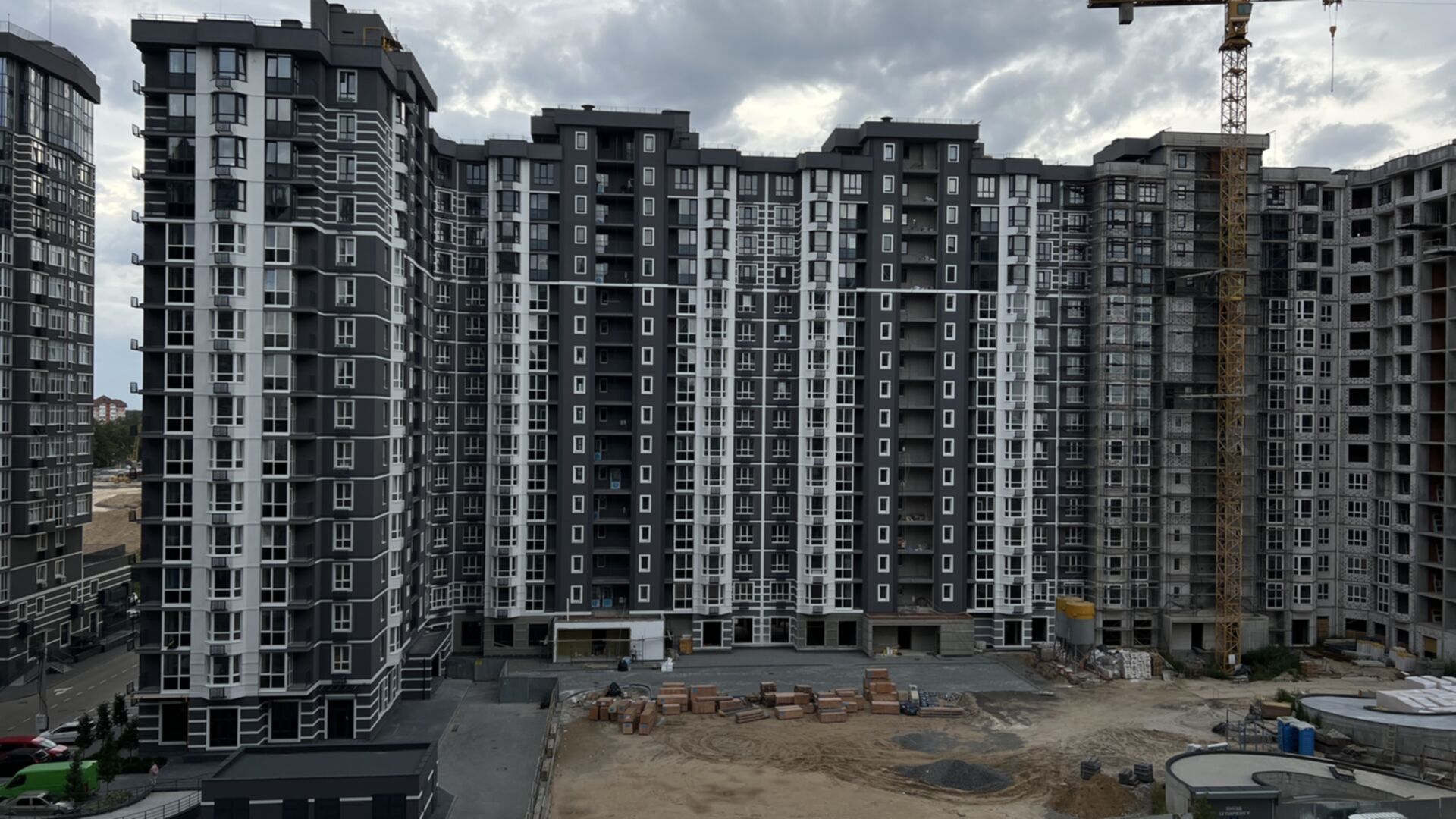

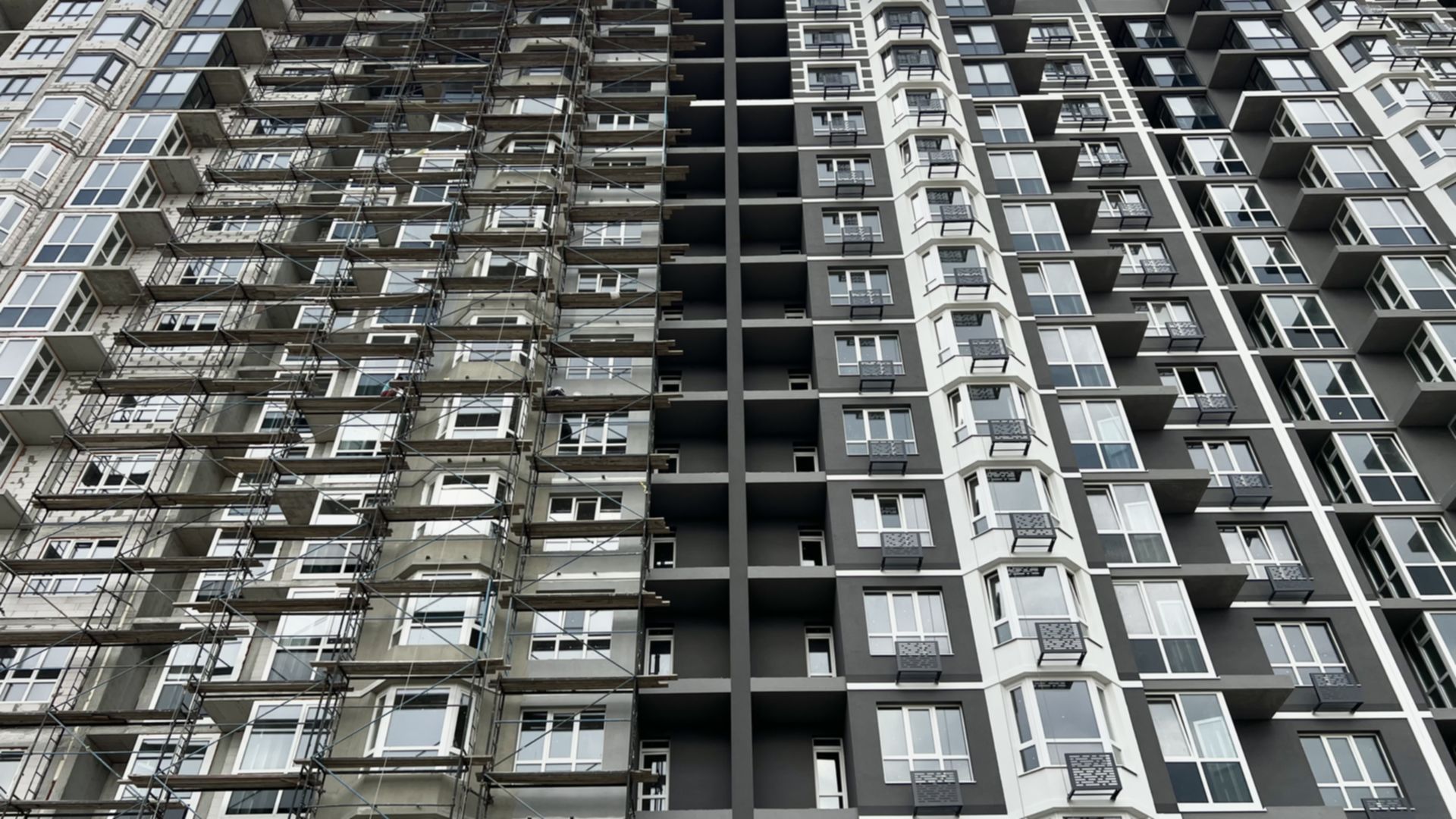

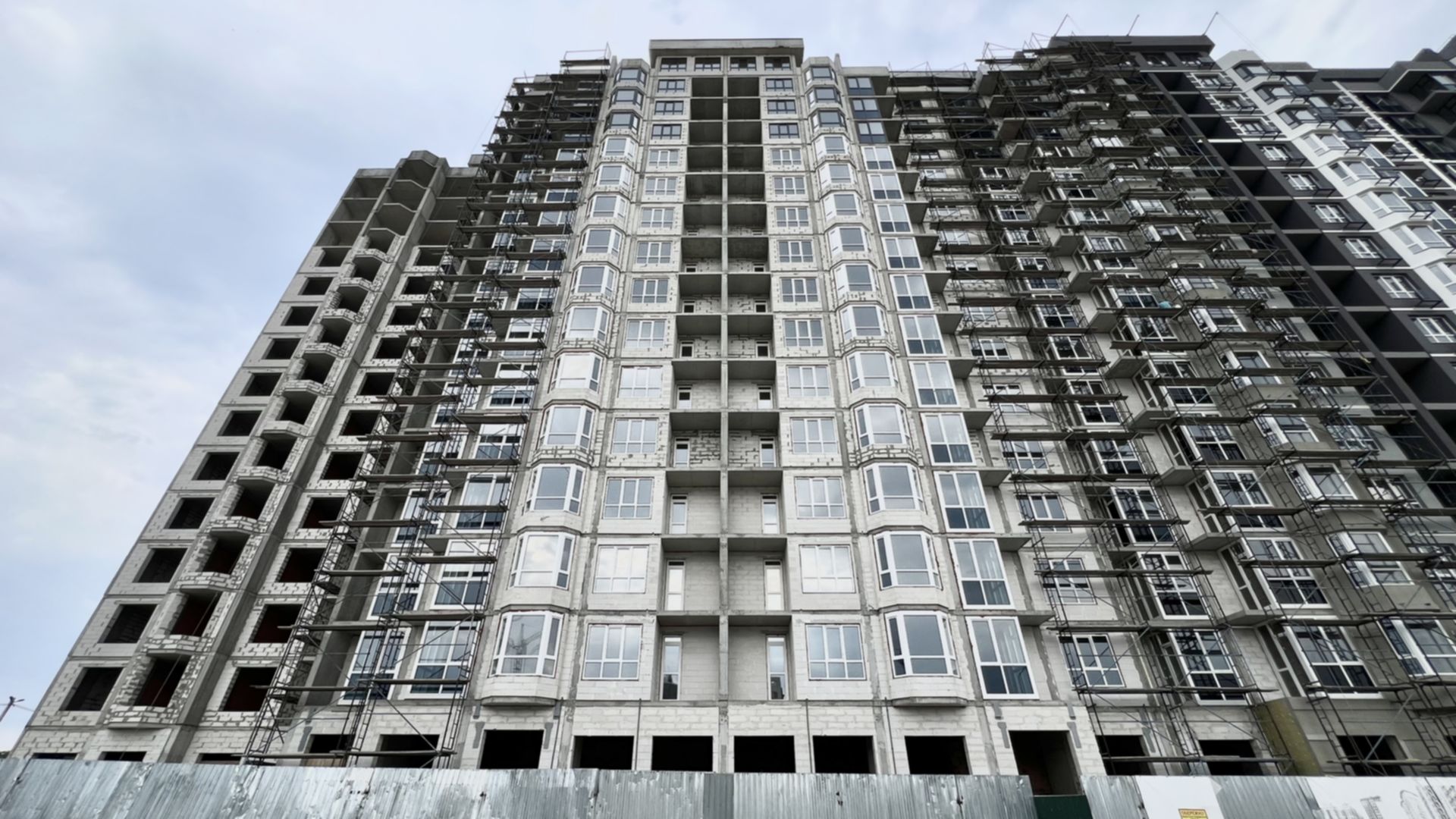

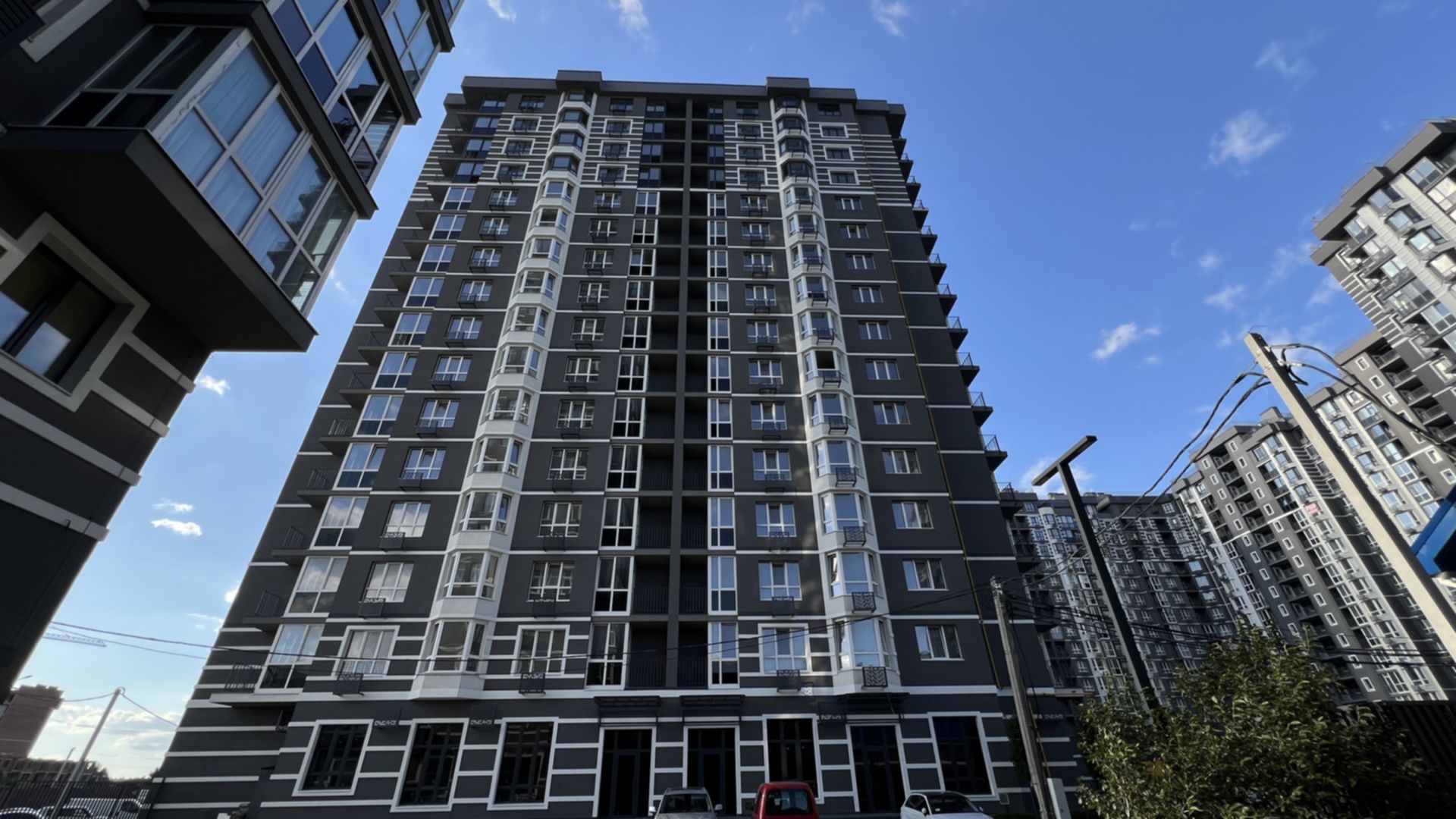

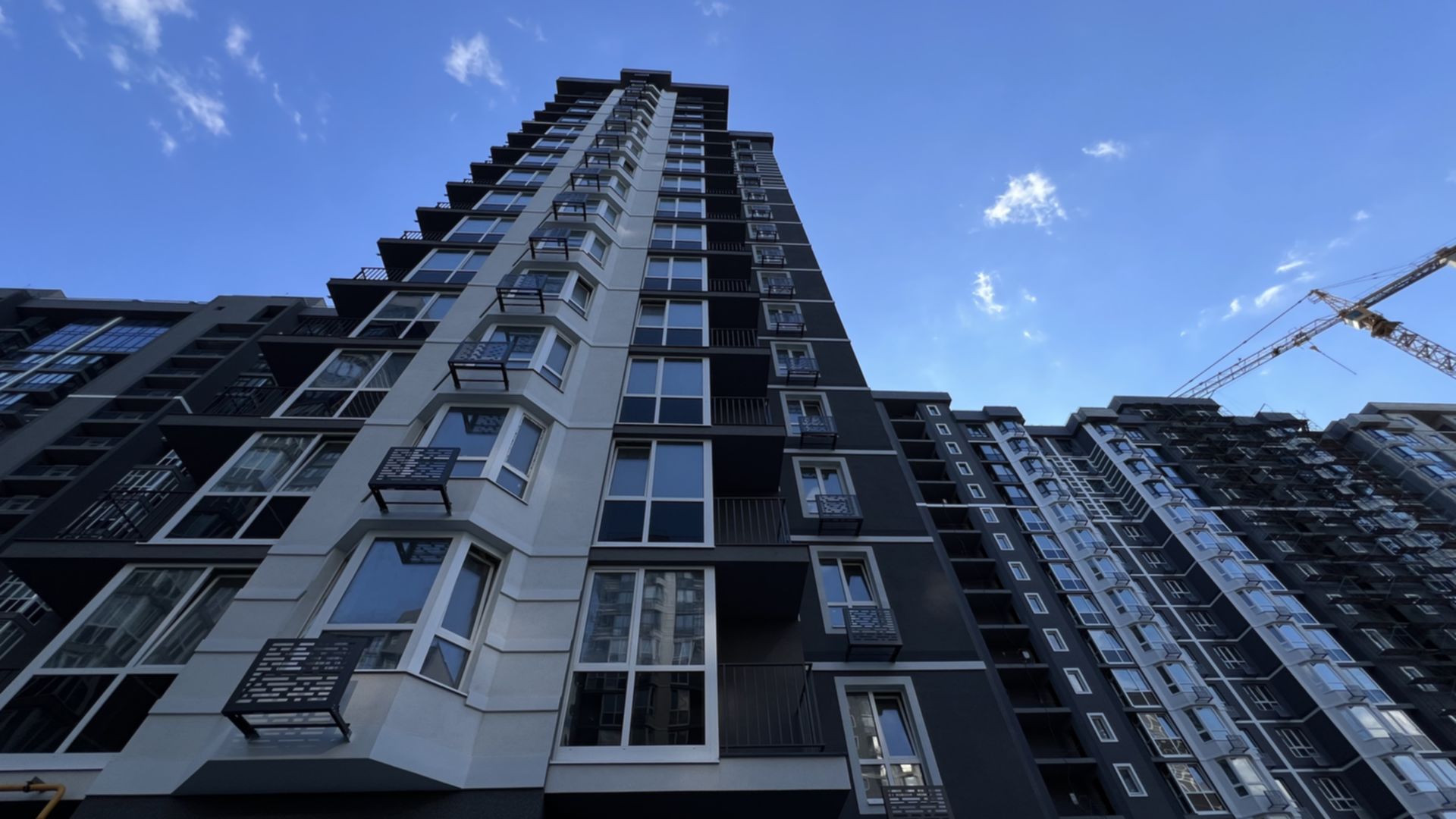

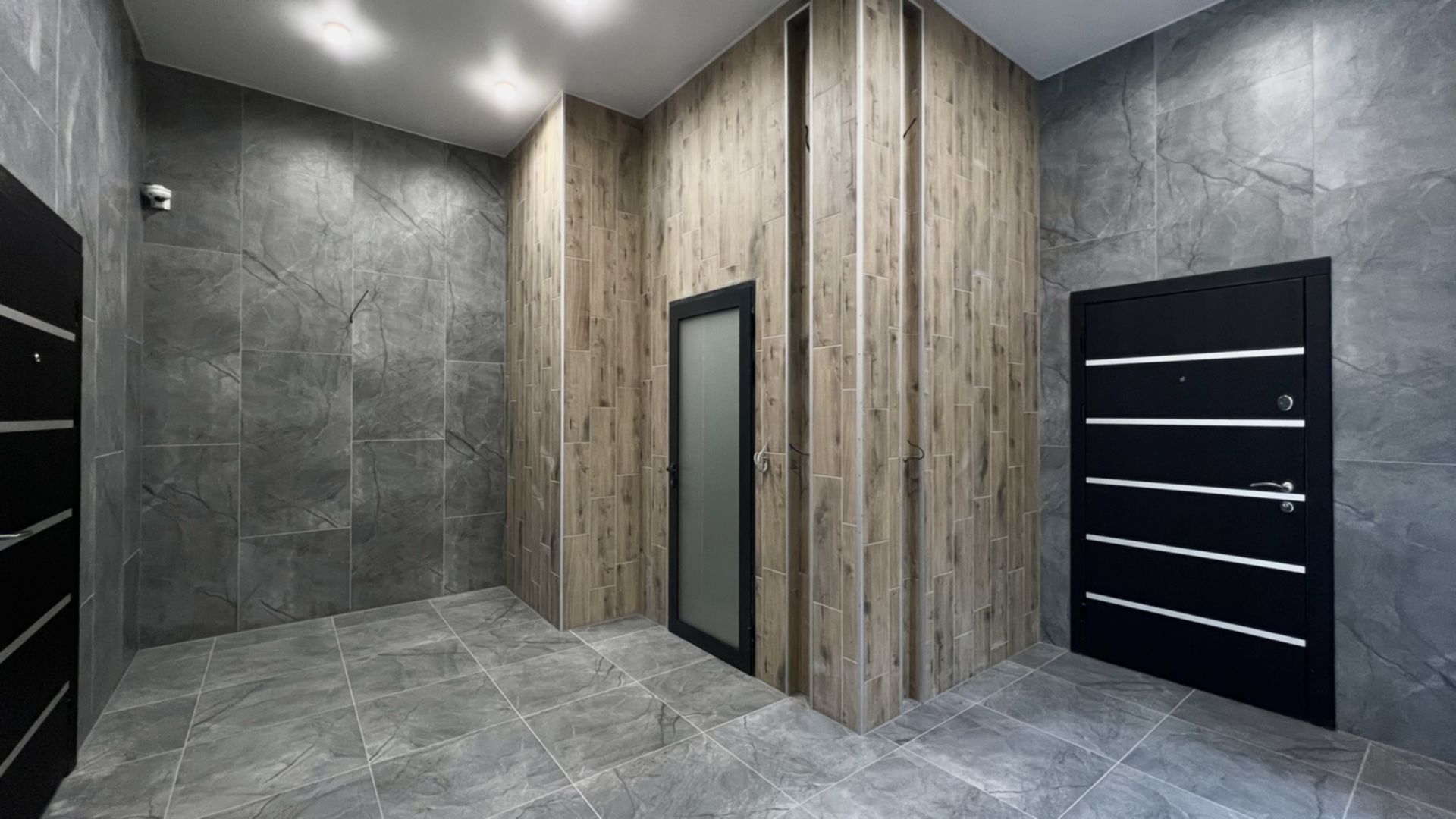

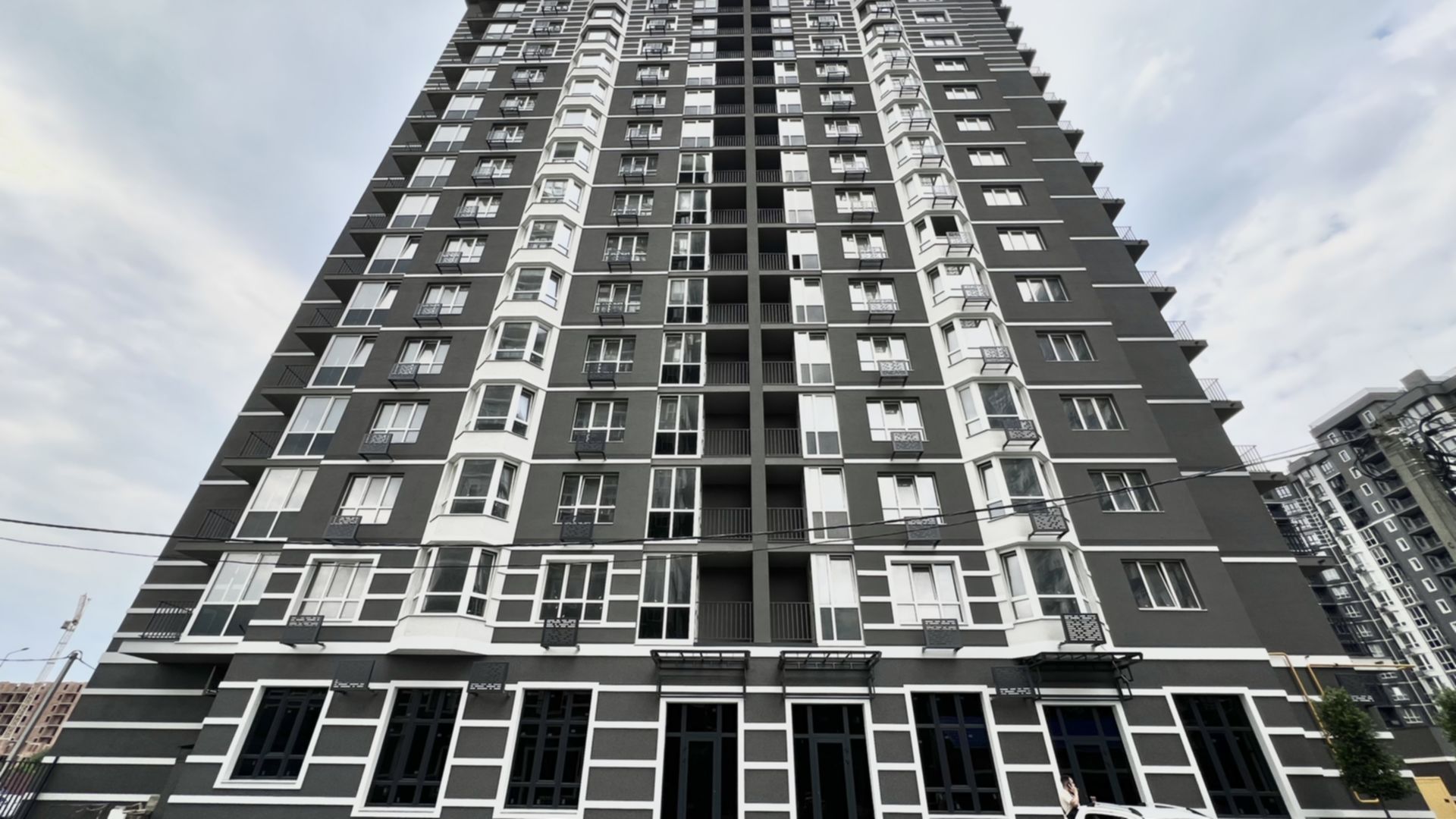

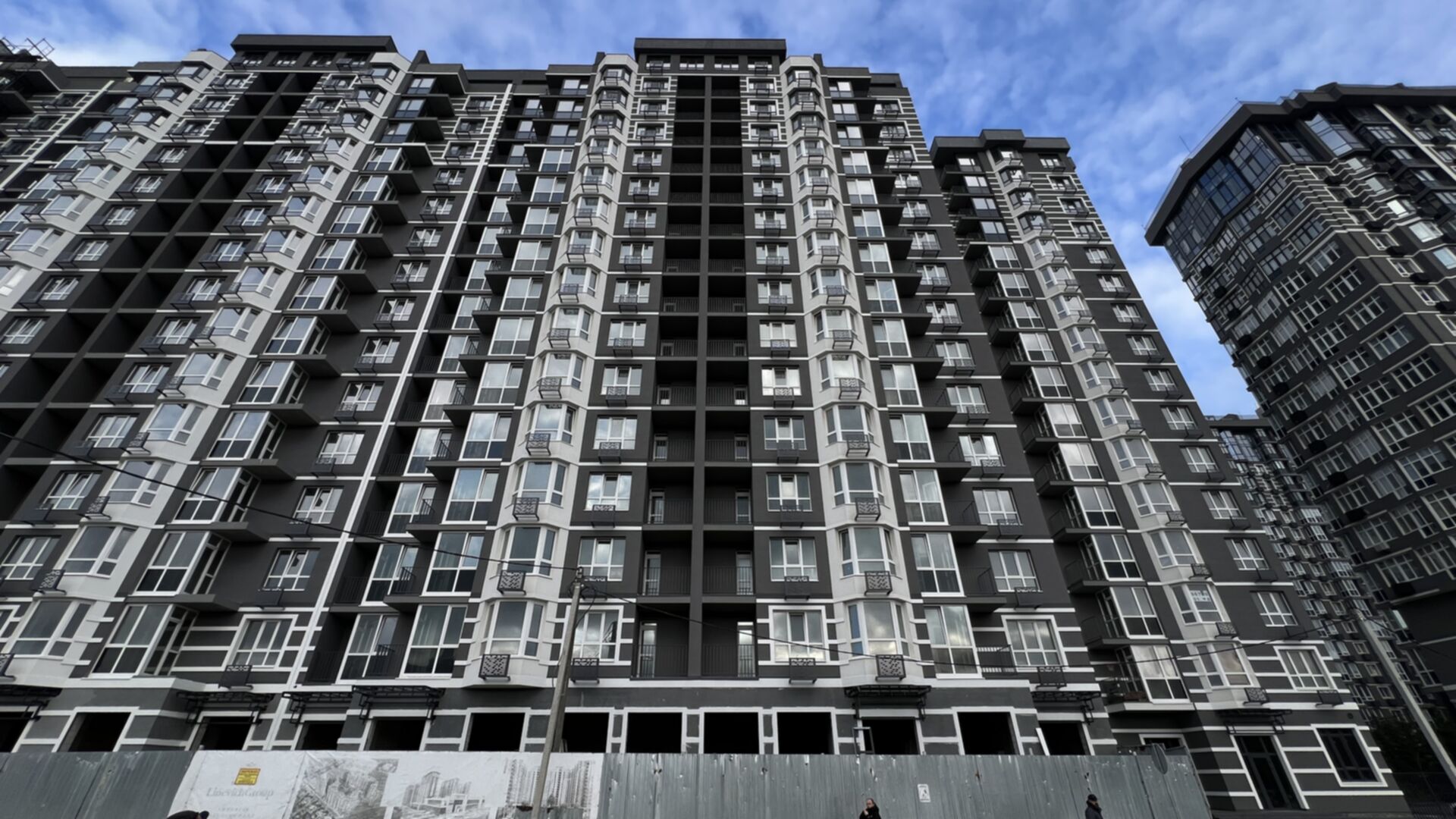

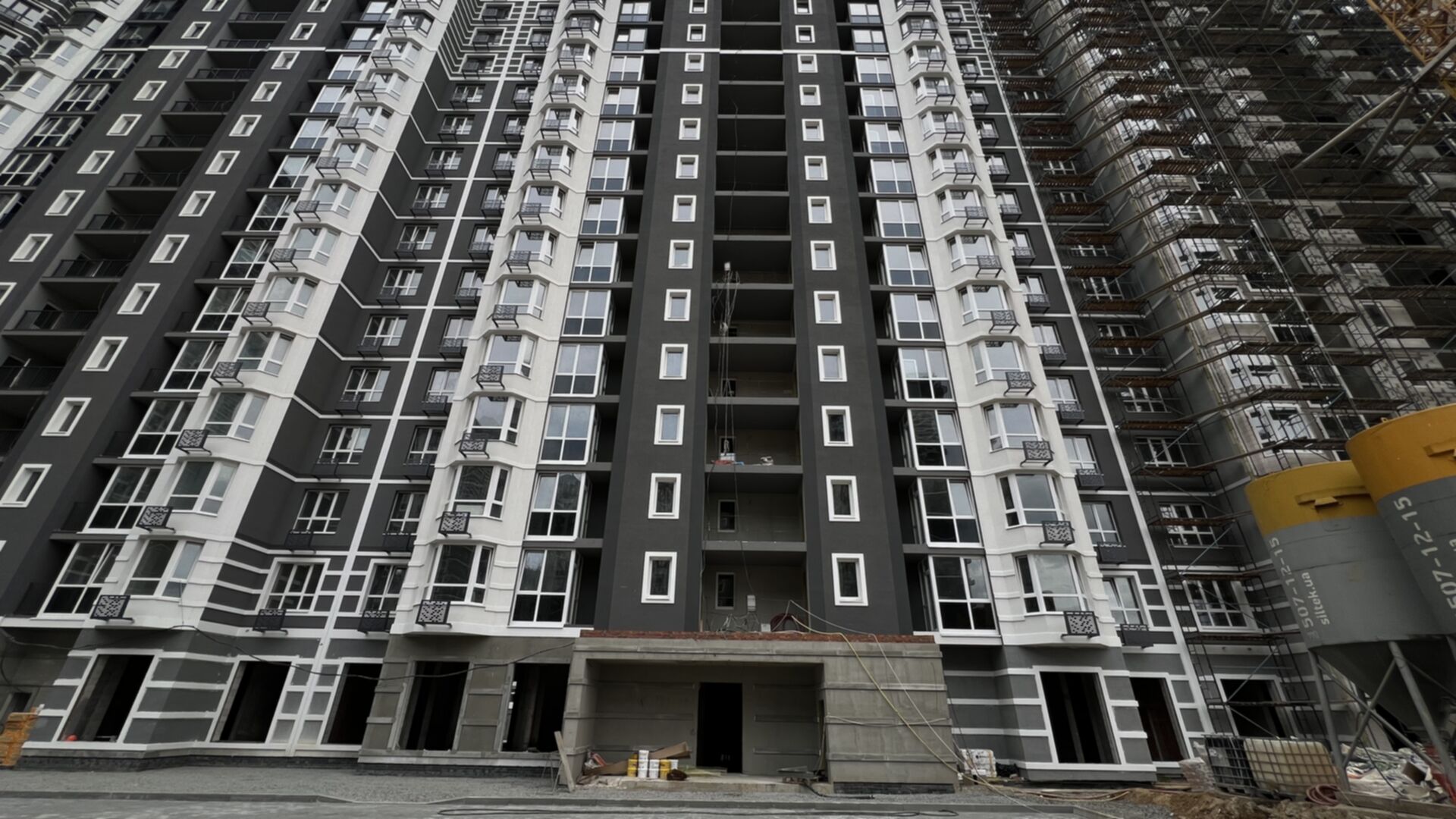

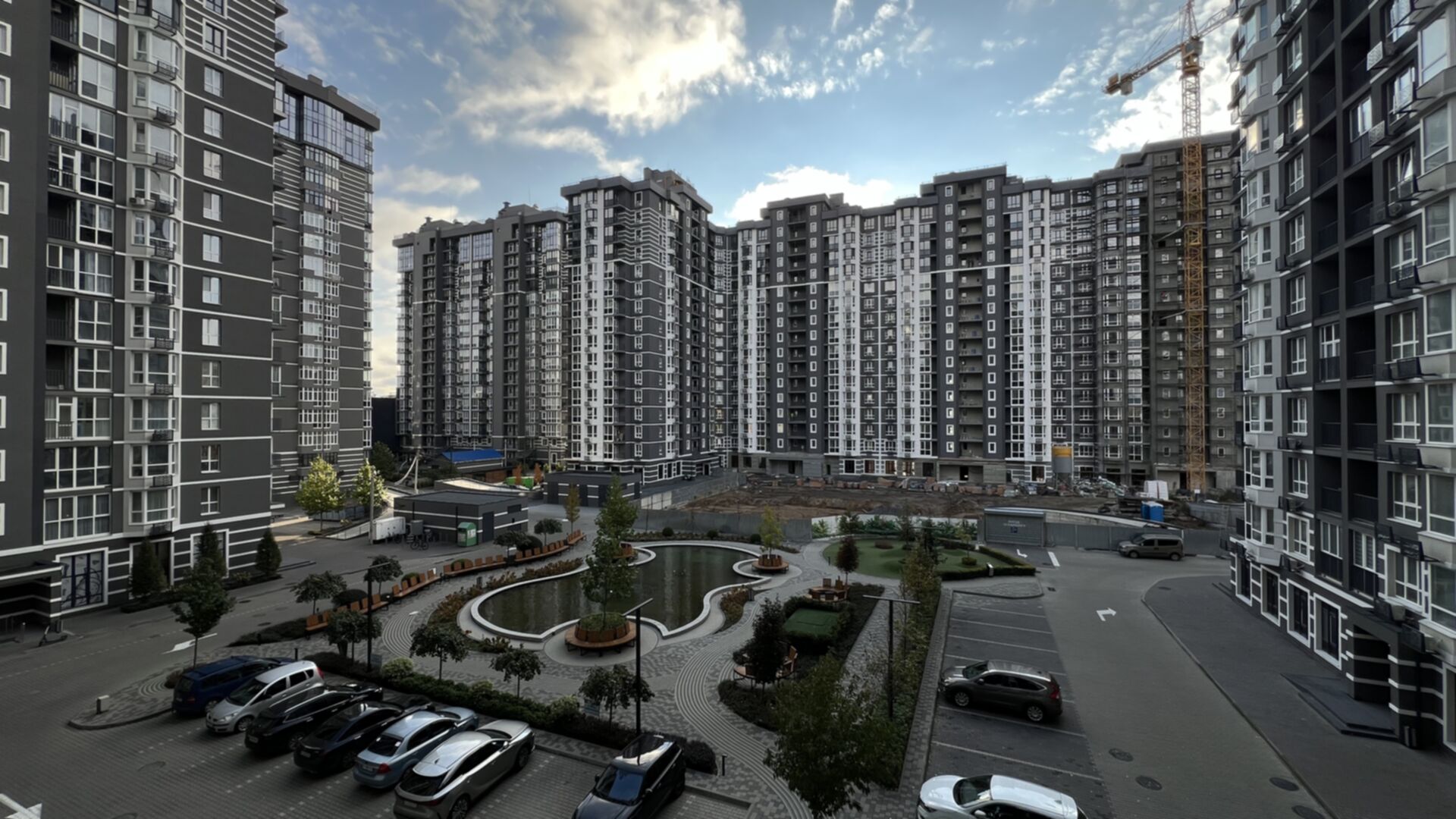

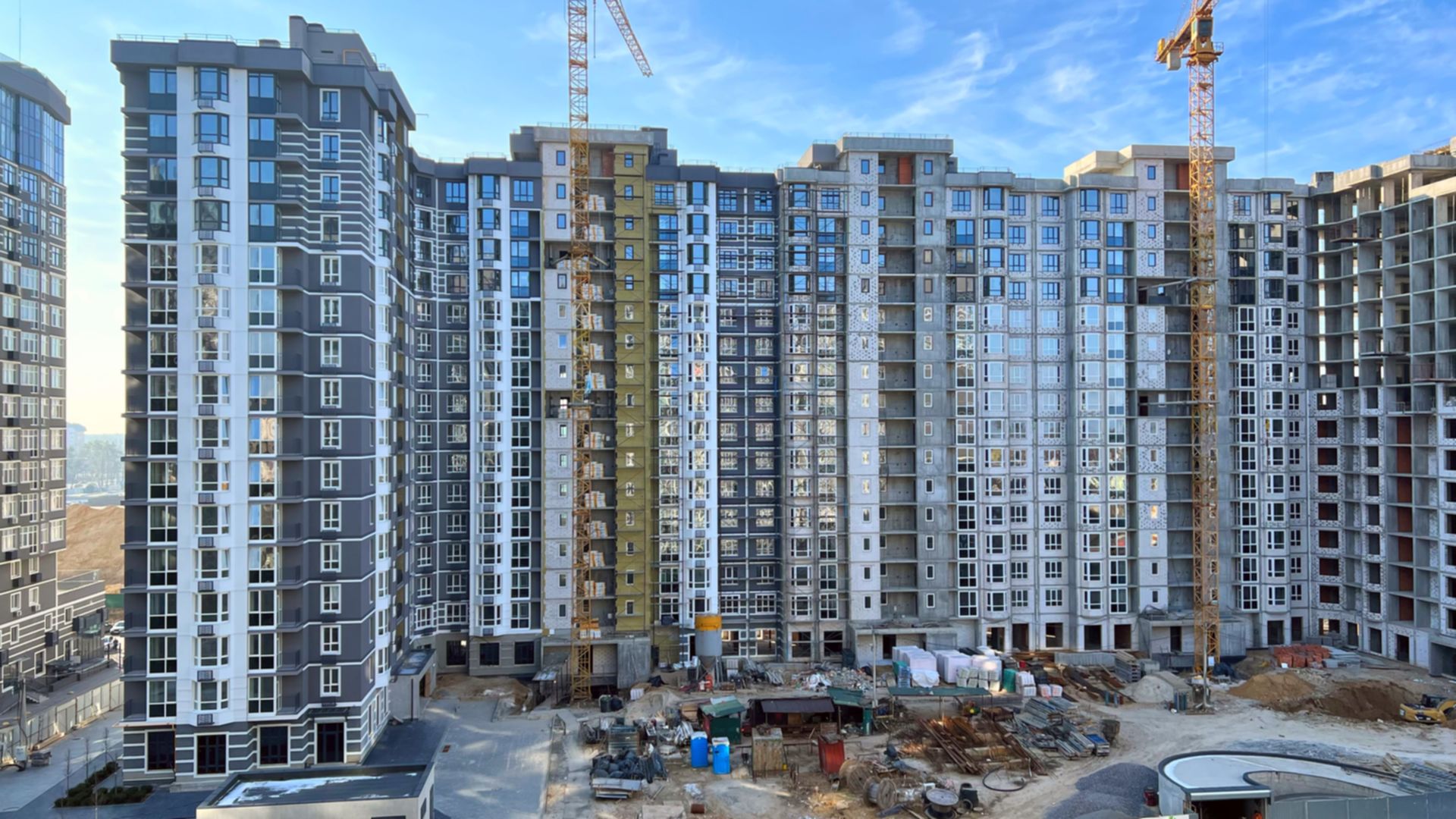

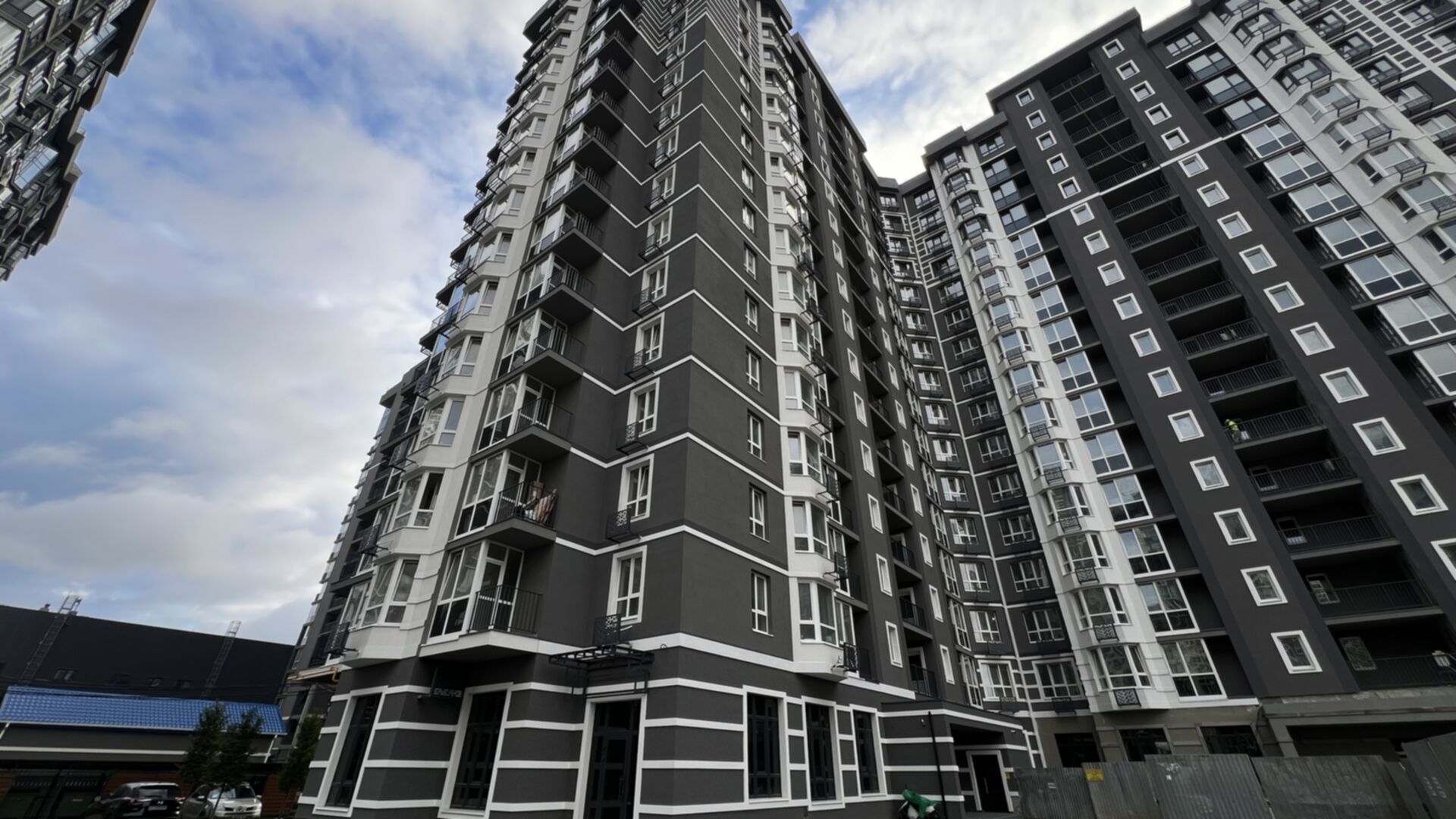

Ход строительстваЖК Гранд Бурже
Секция 6, дом 5
бул. Леонида Бирюкова, 4
Технология монолитно-каркасная

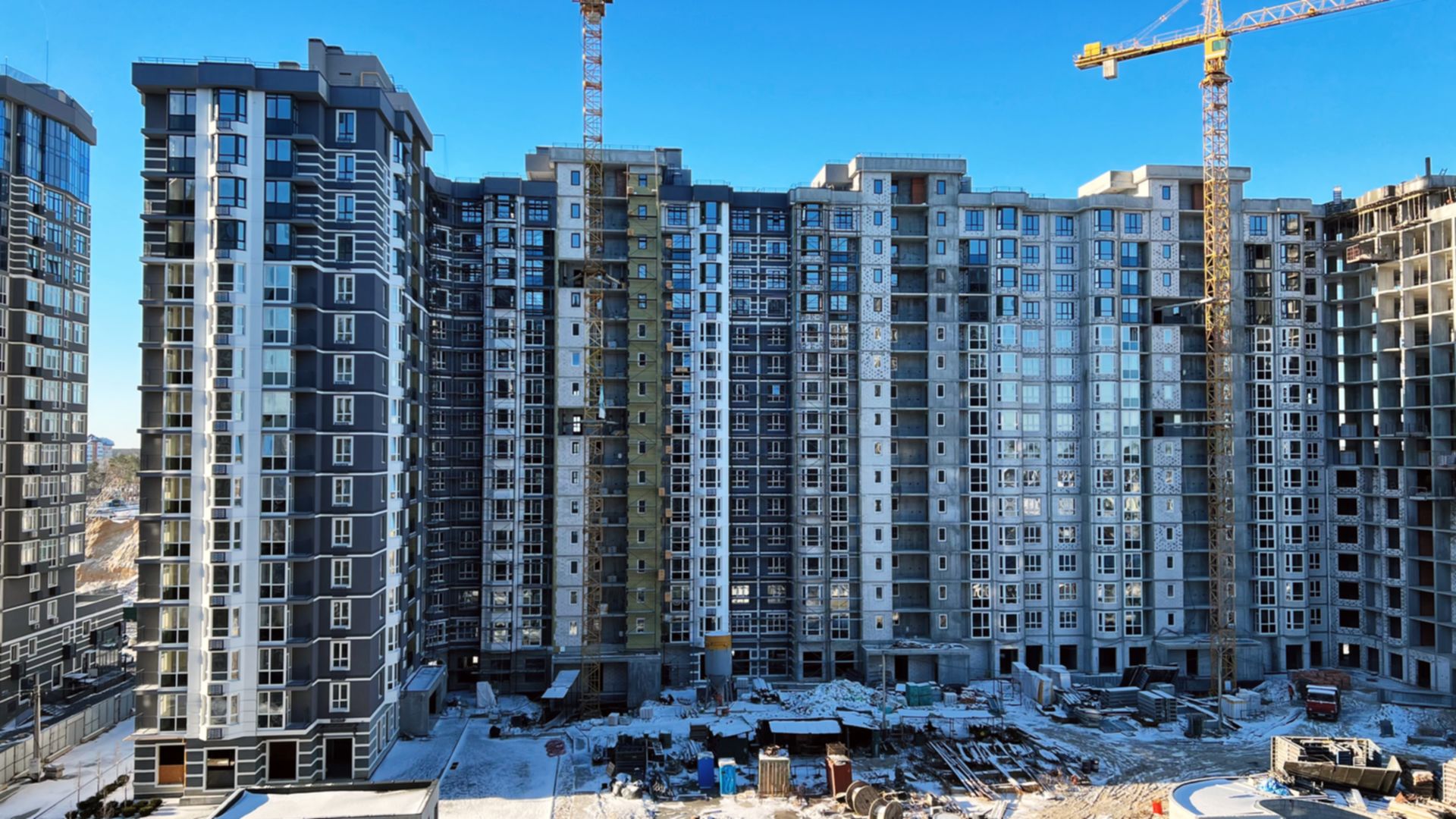

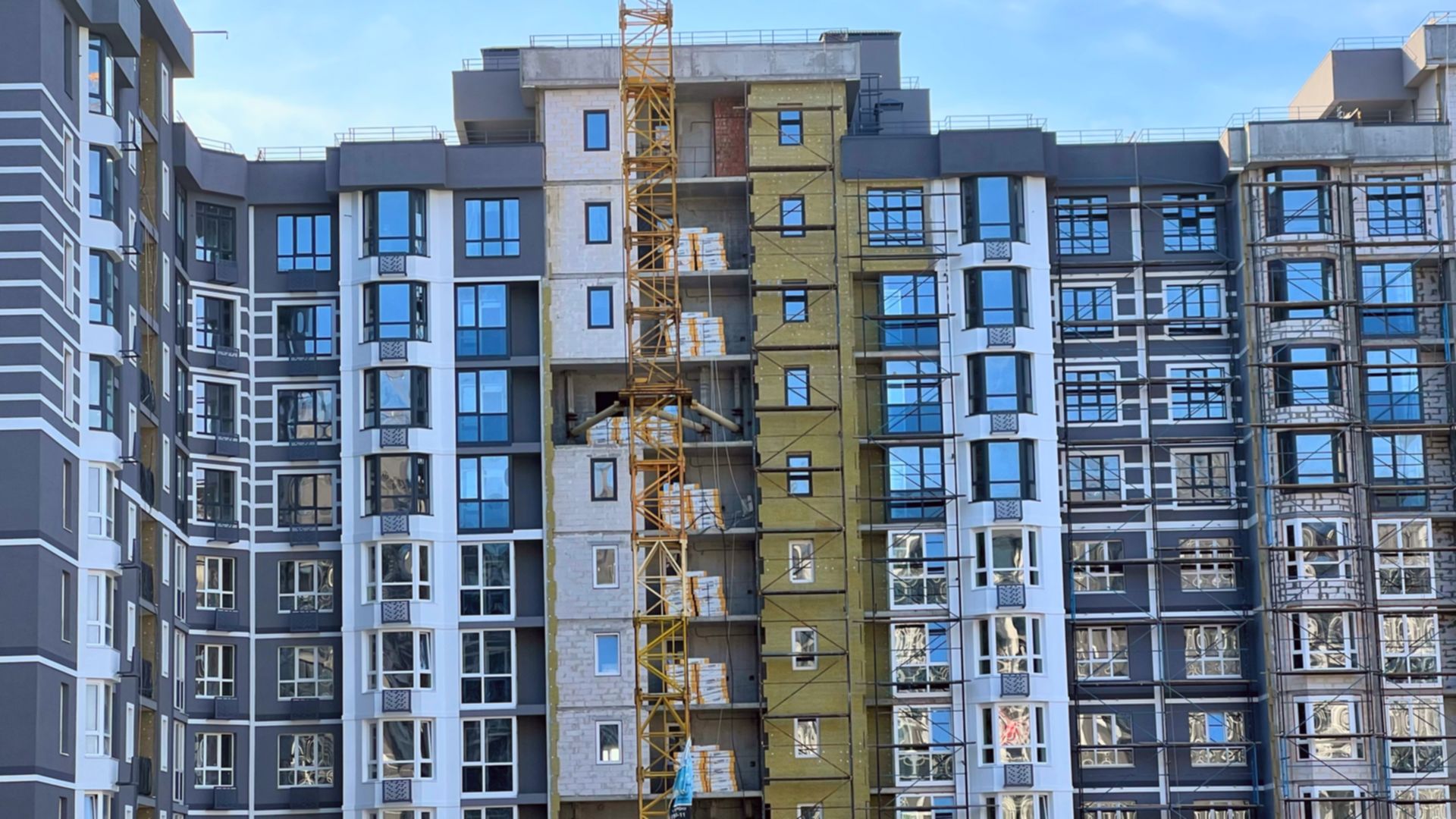

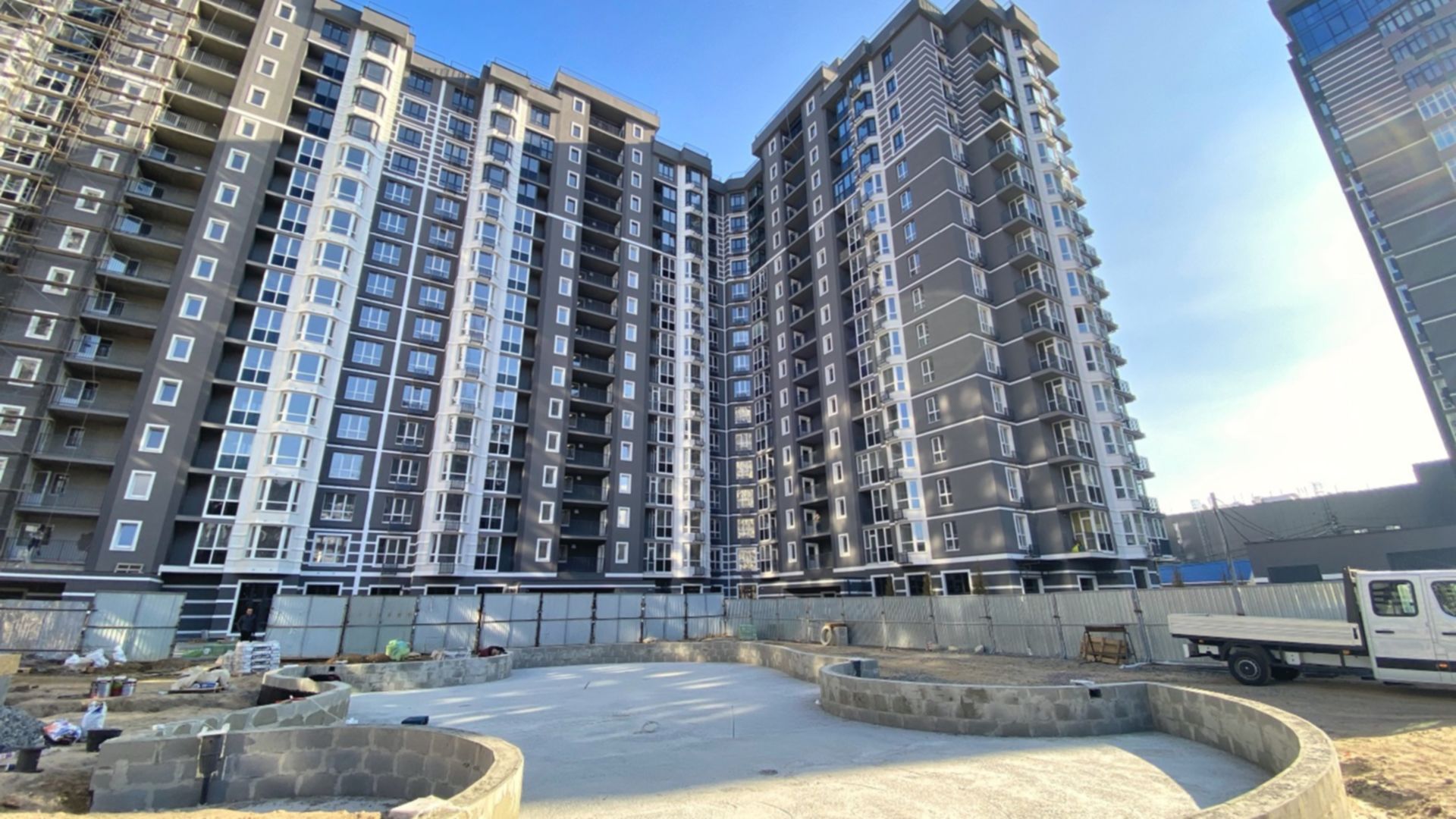

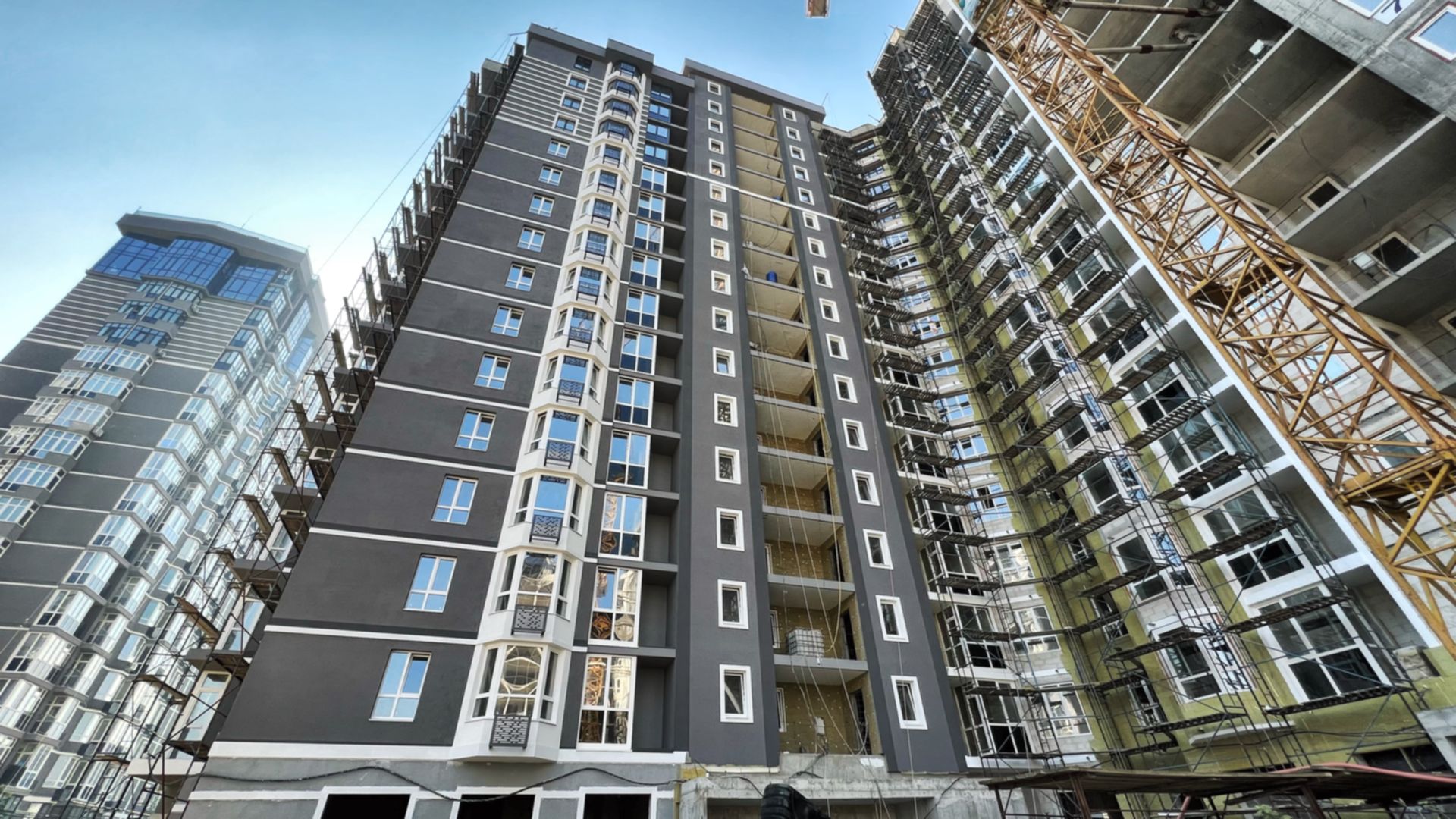

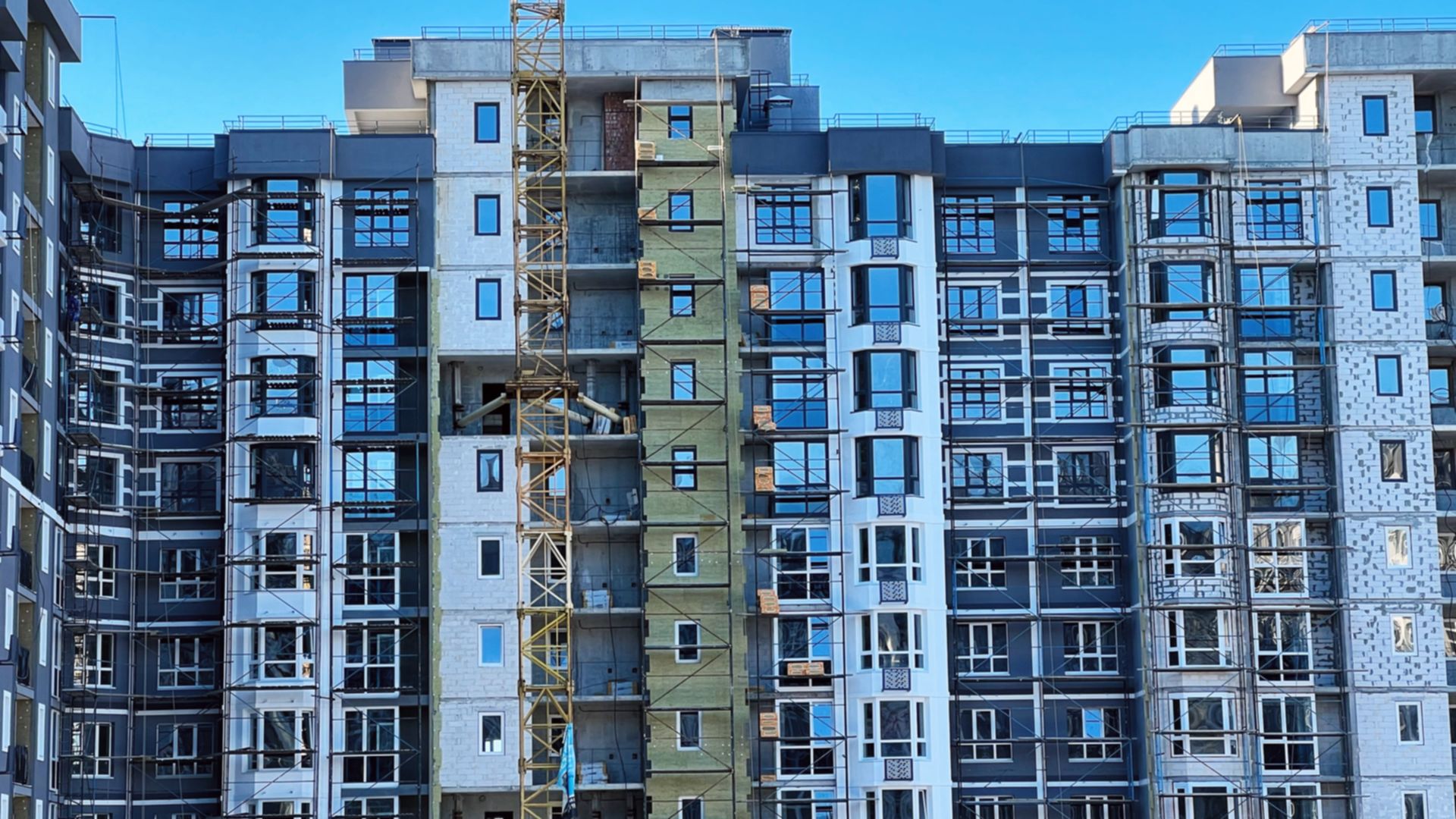

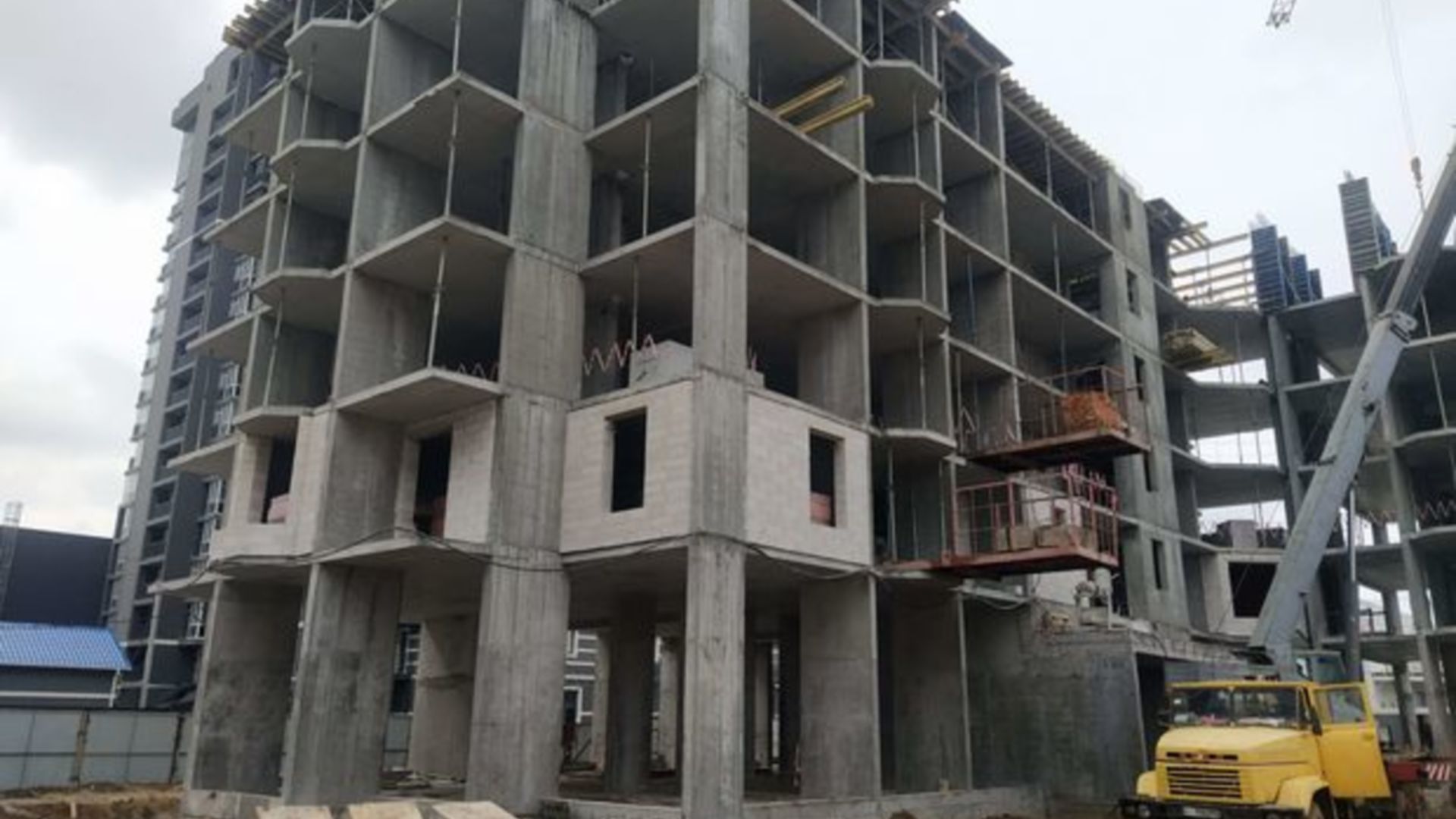

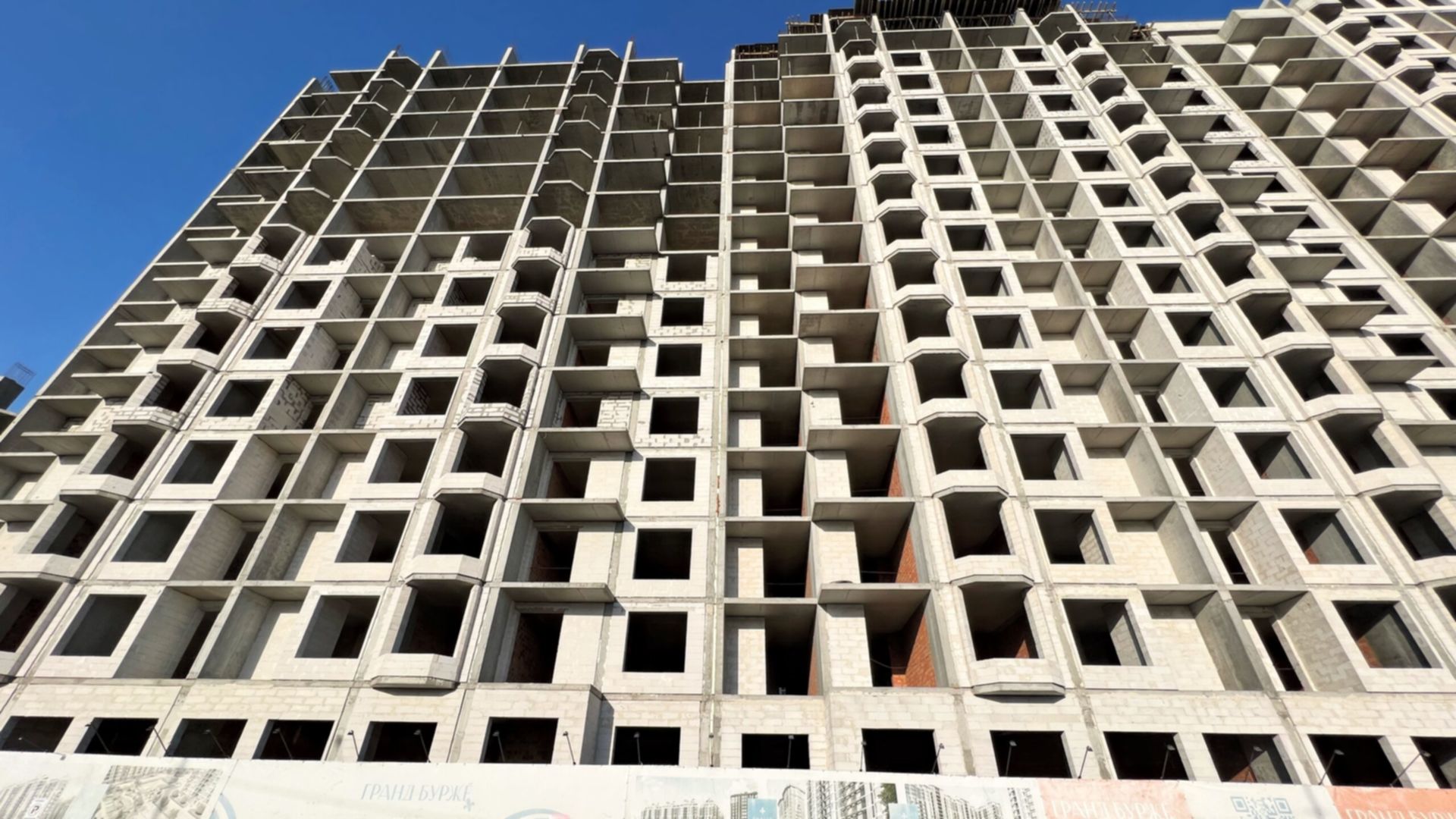

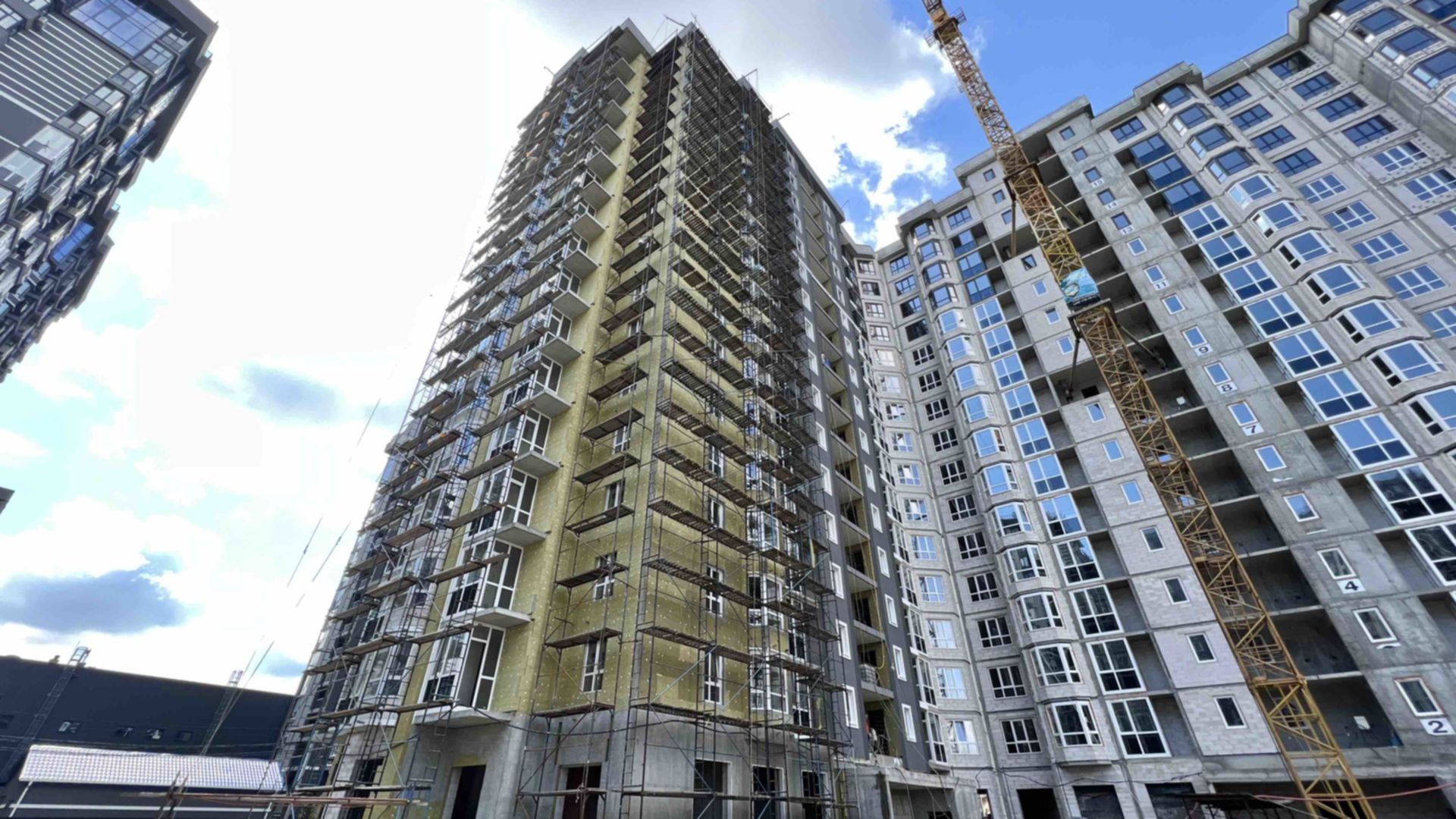

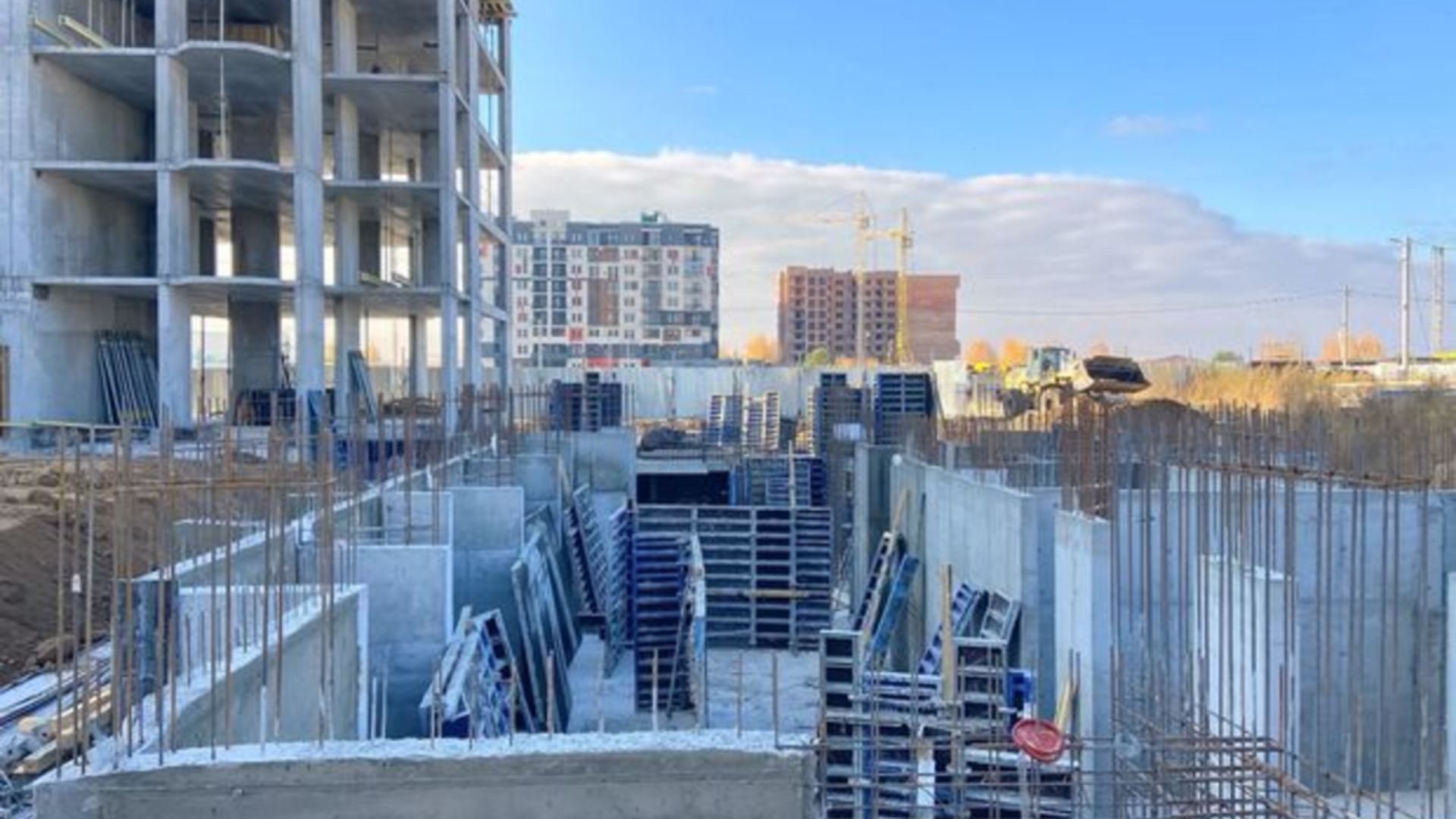

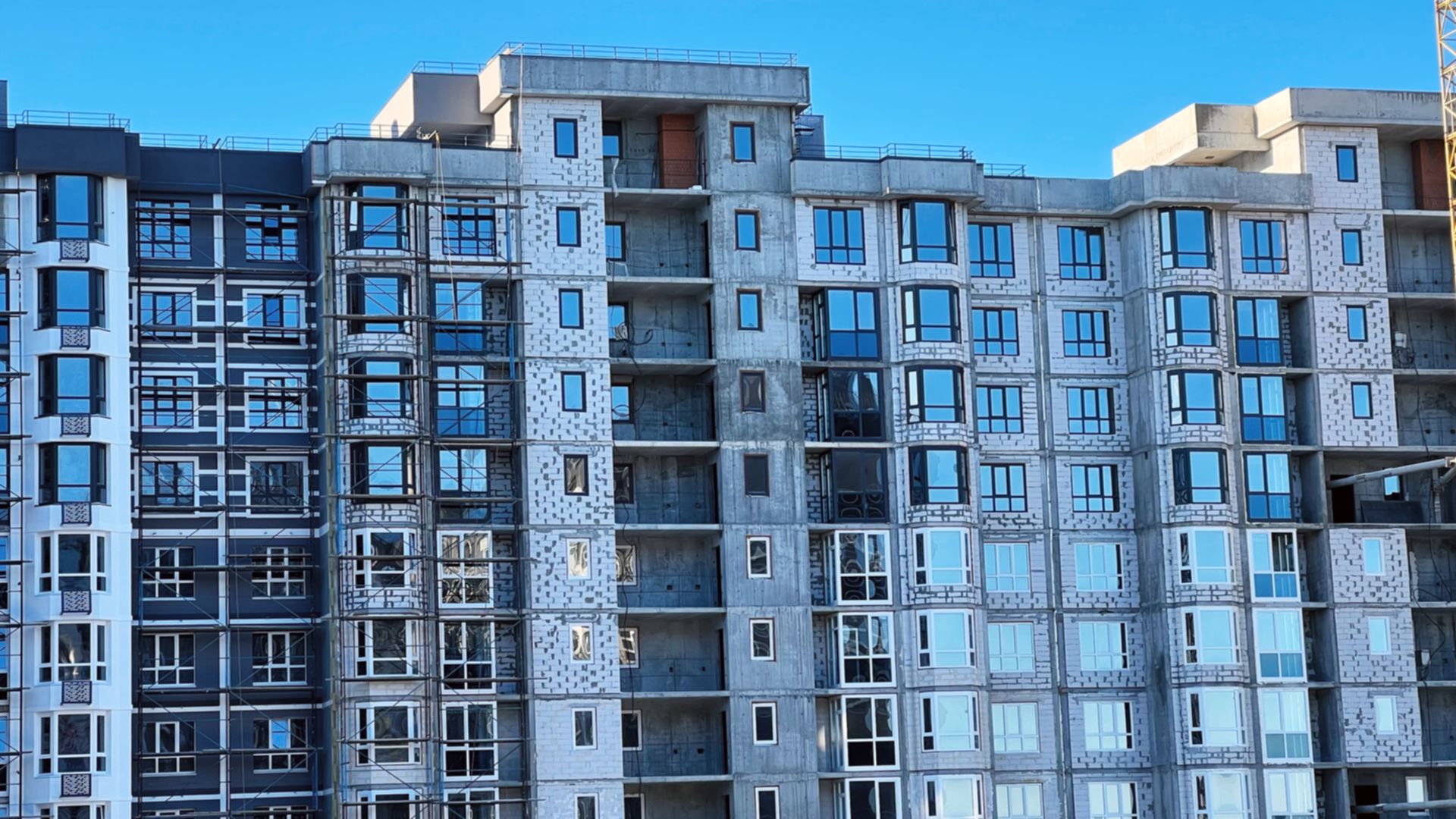

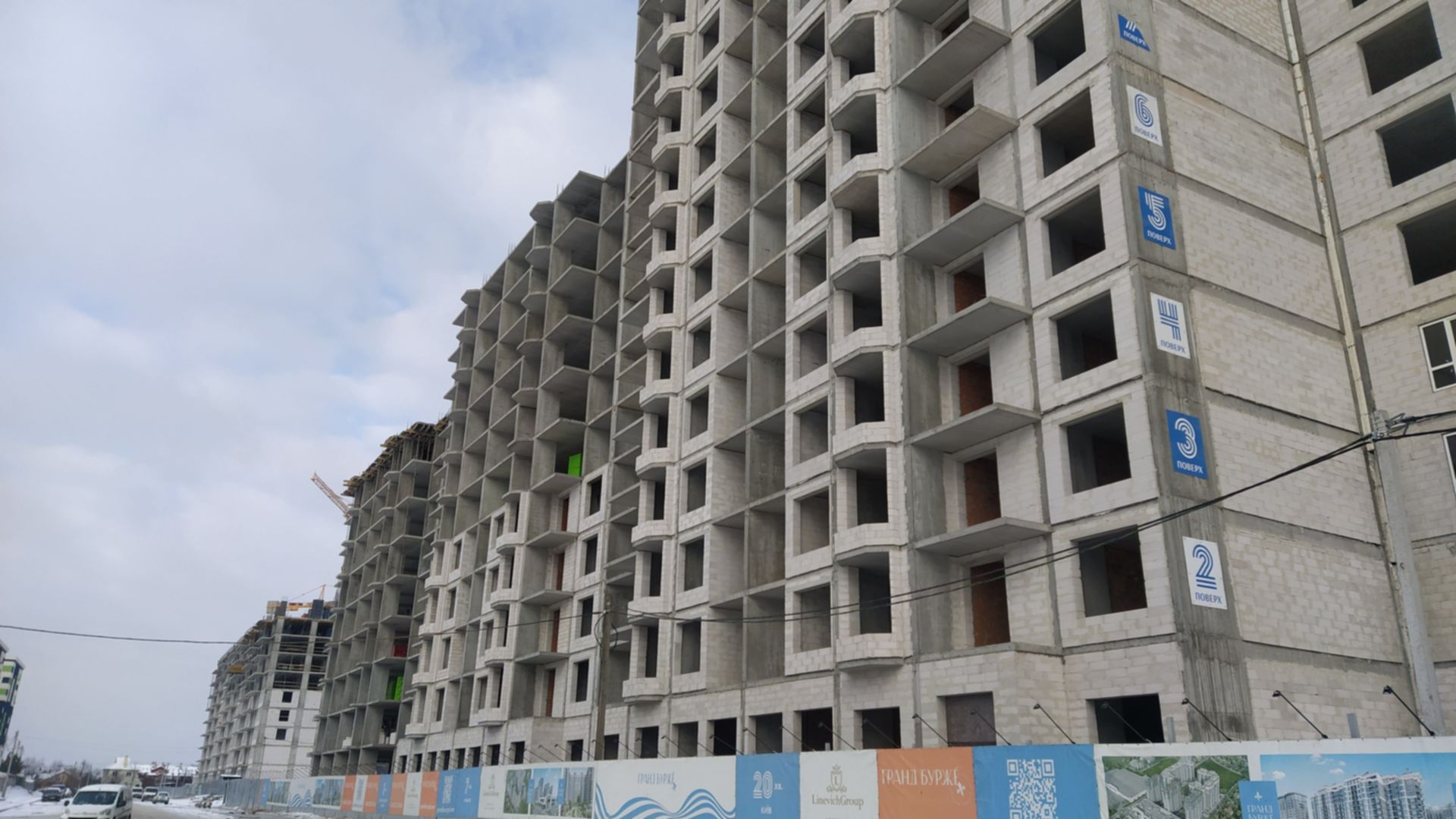

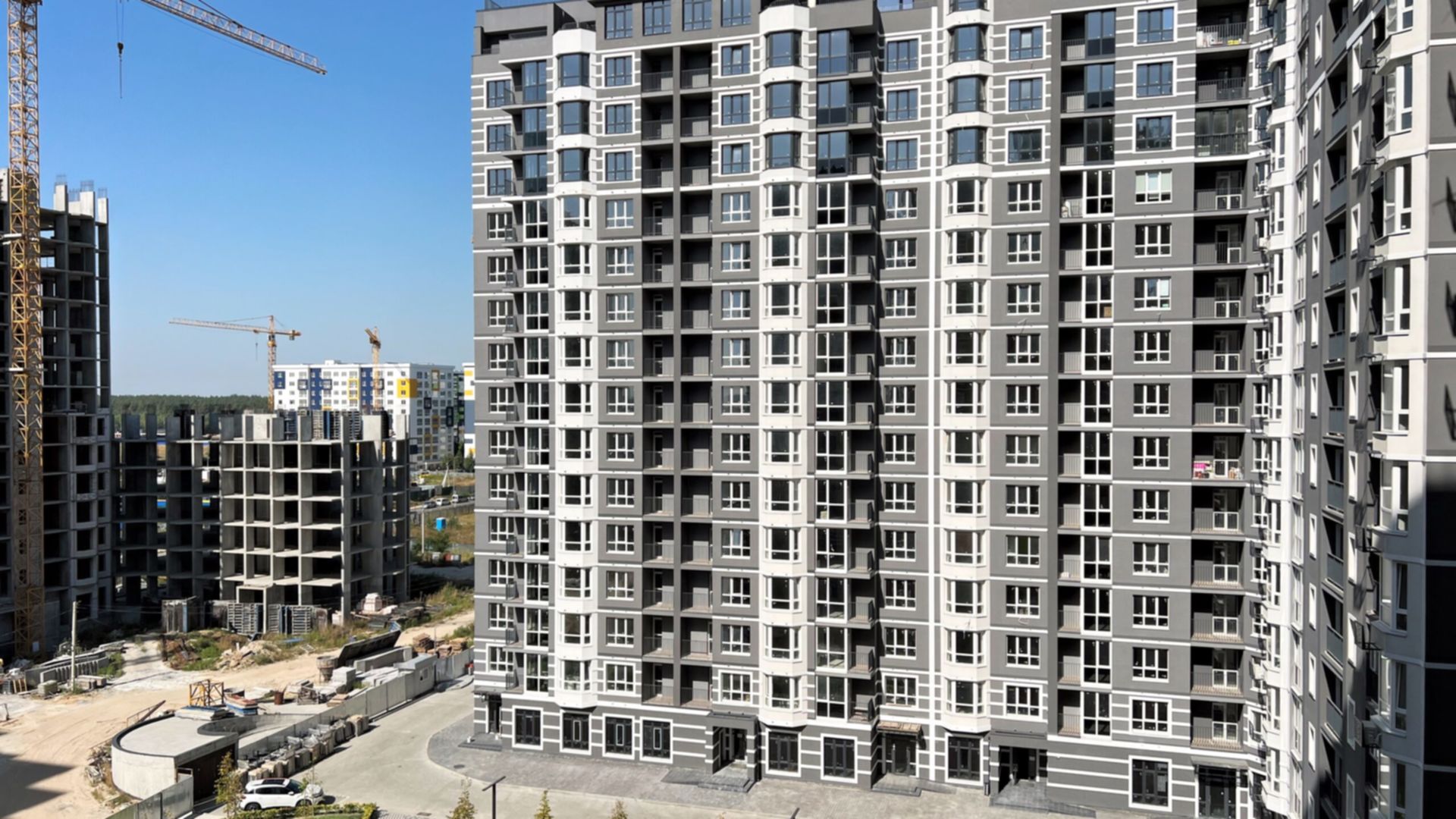

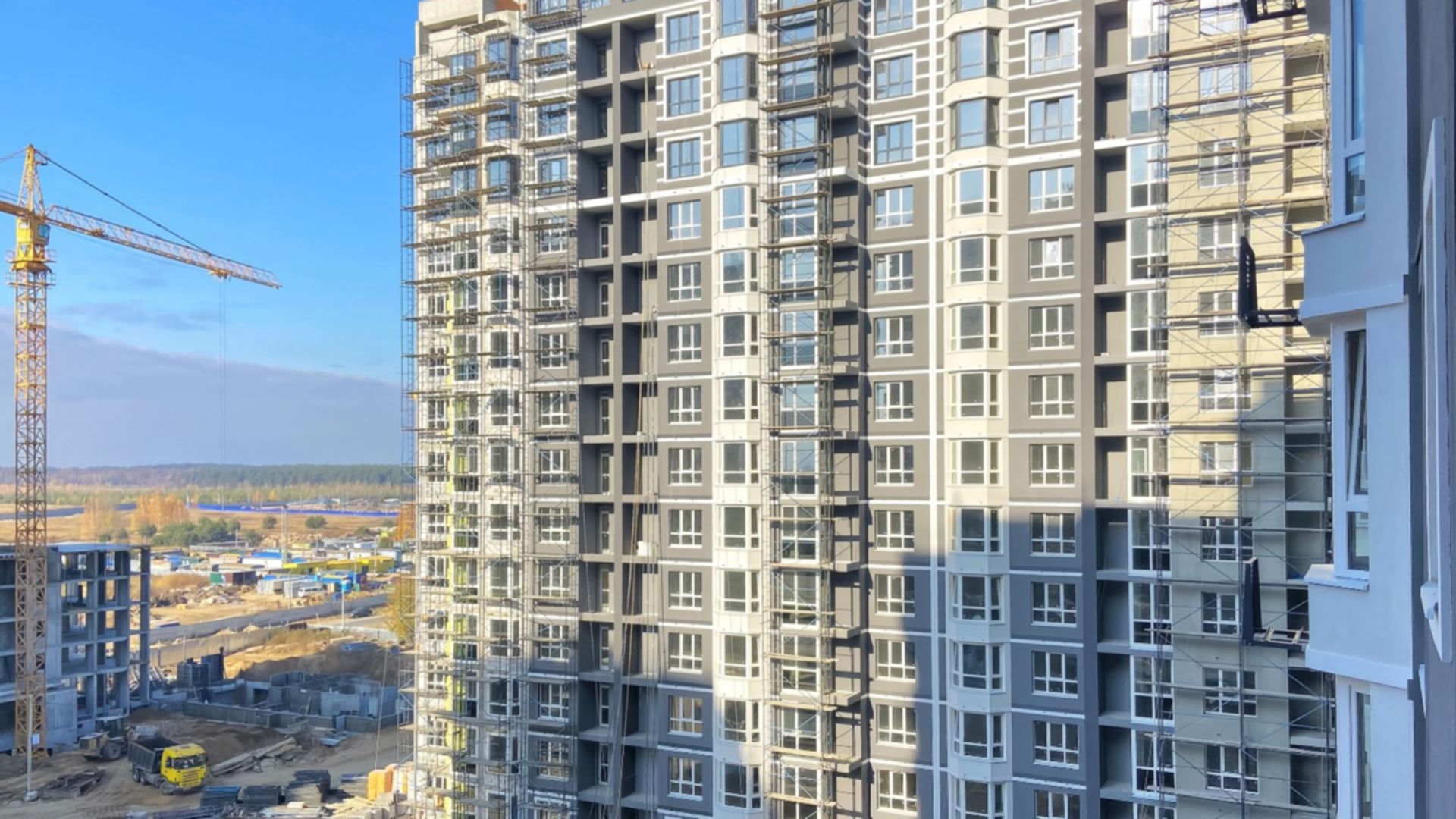

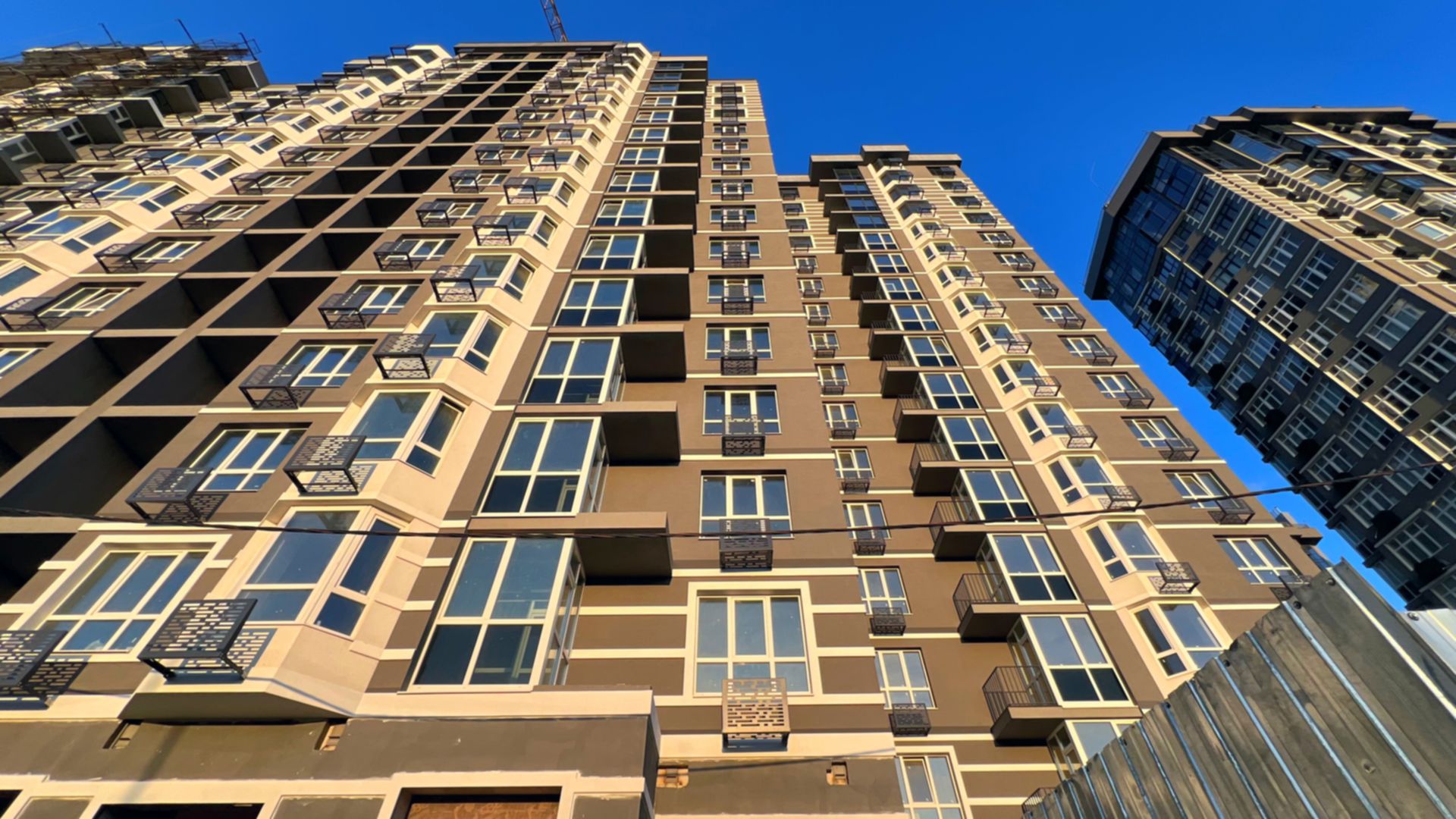

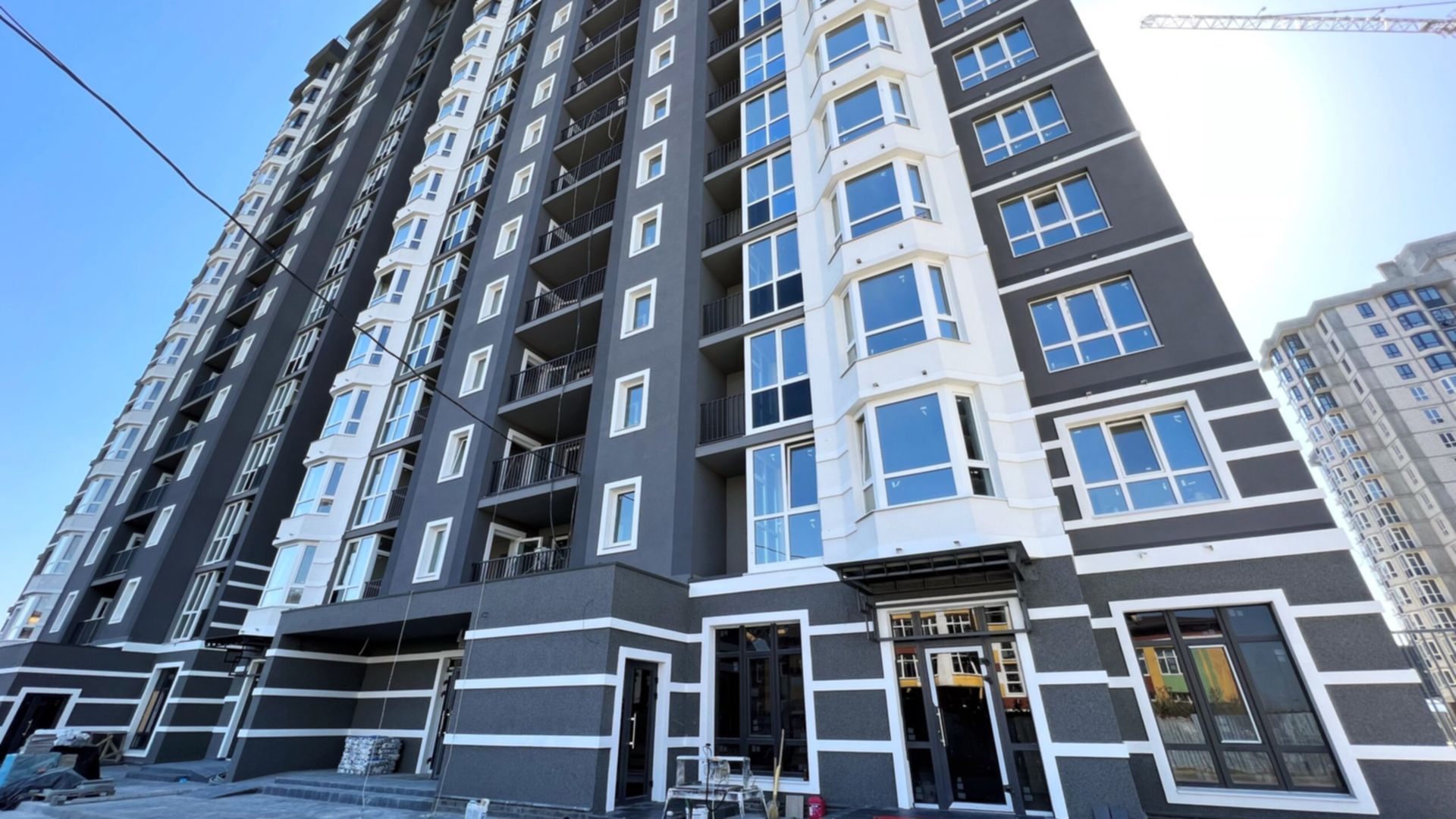

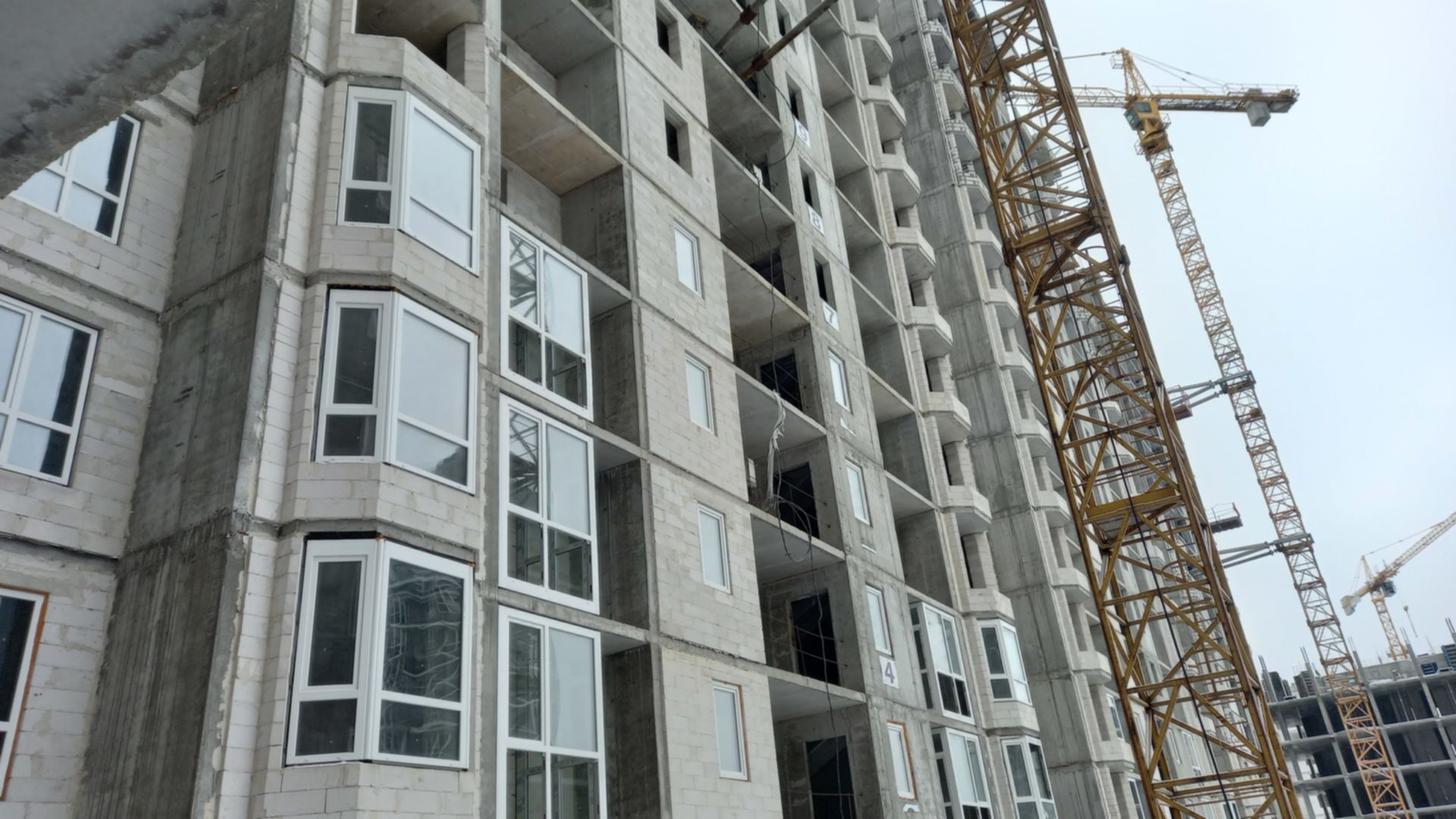

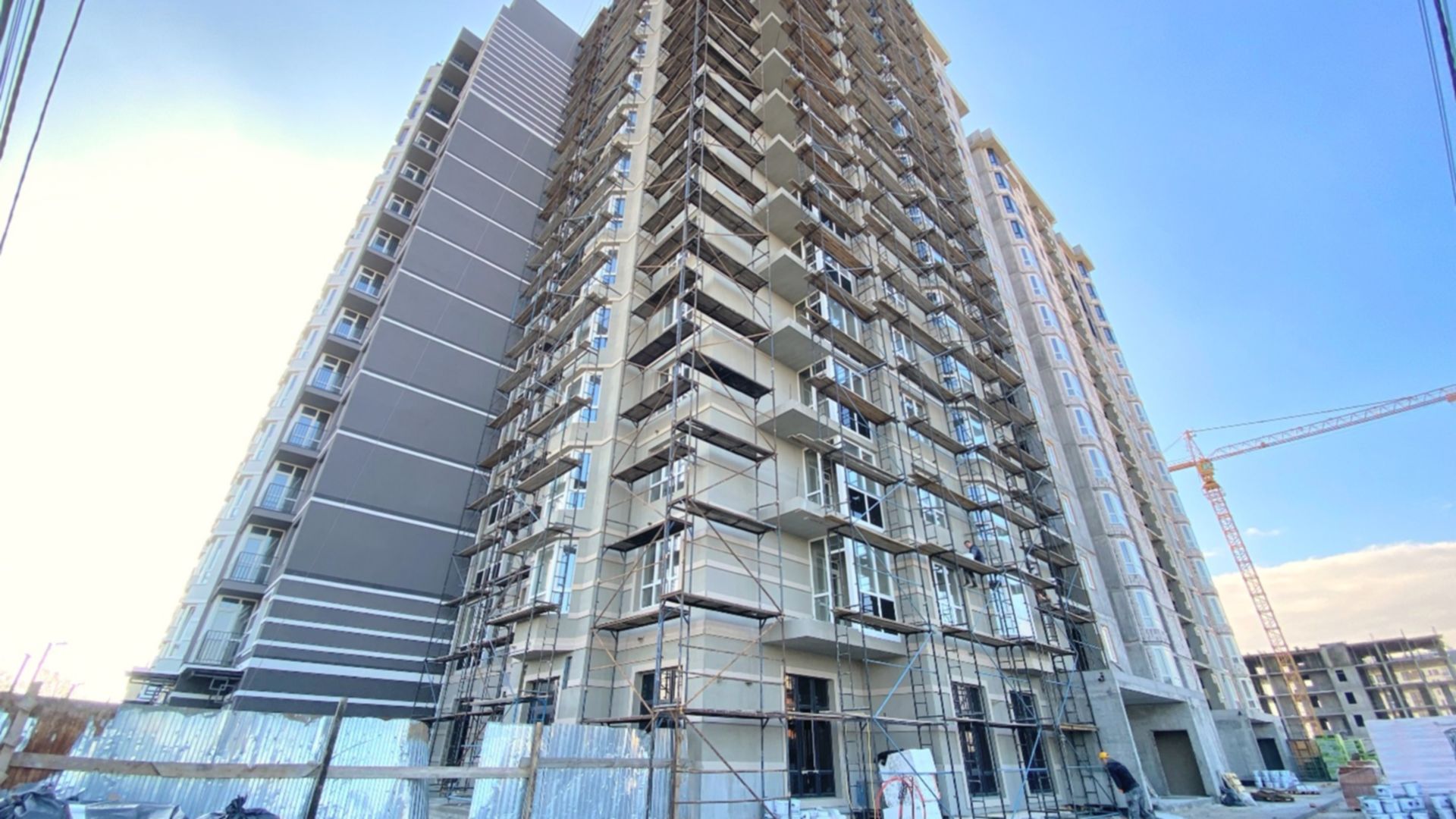

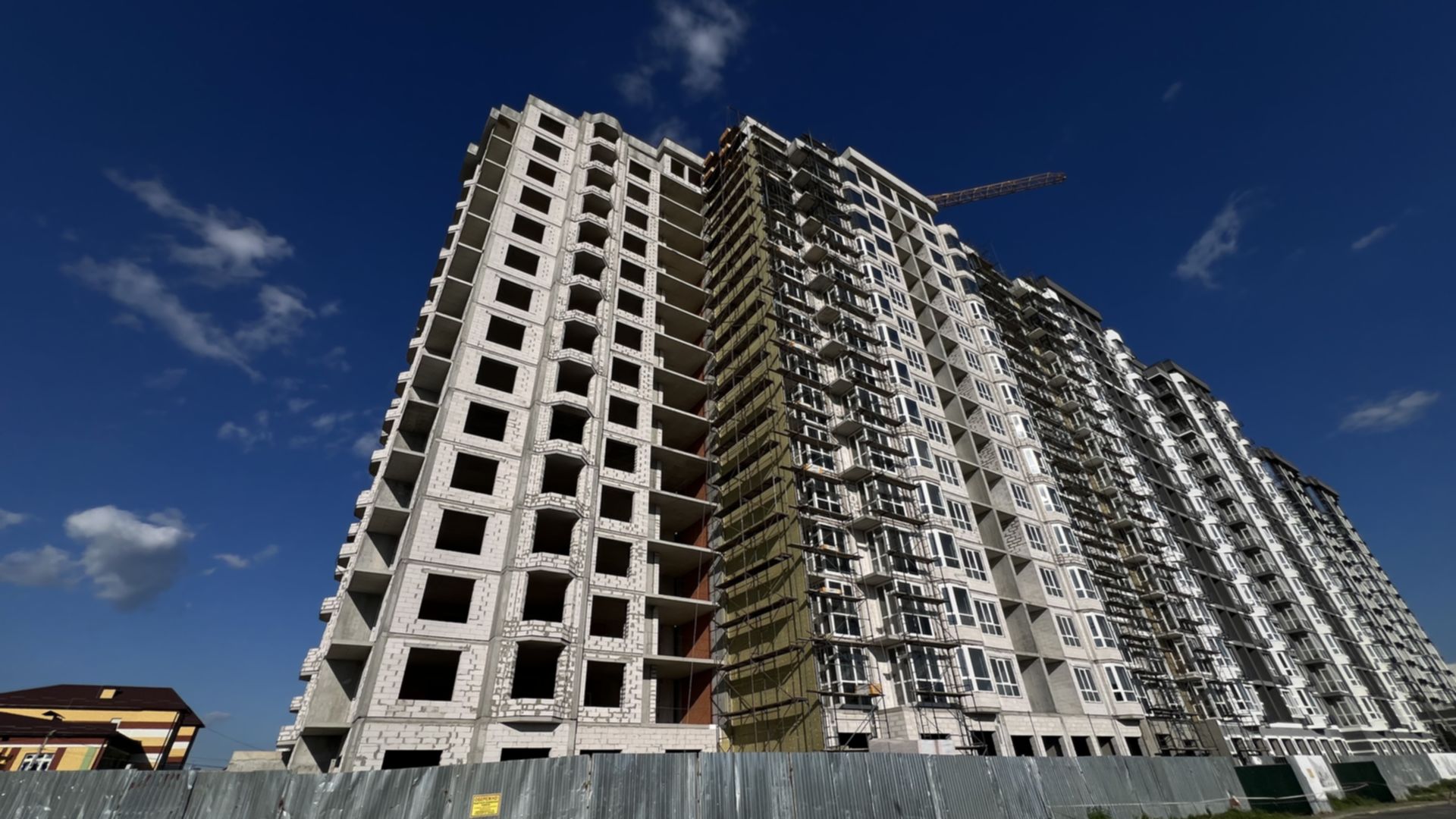

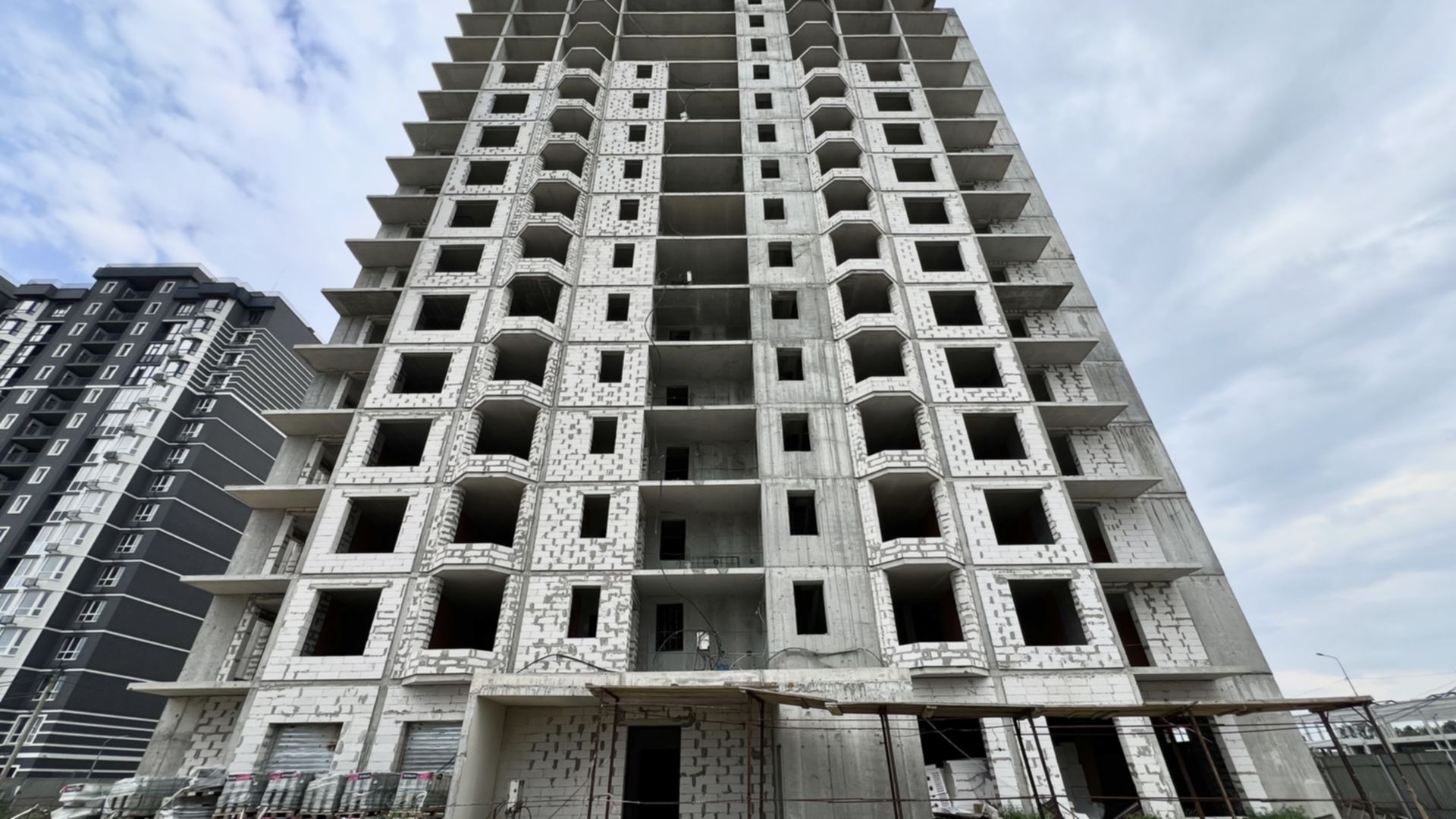

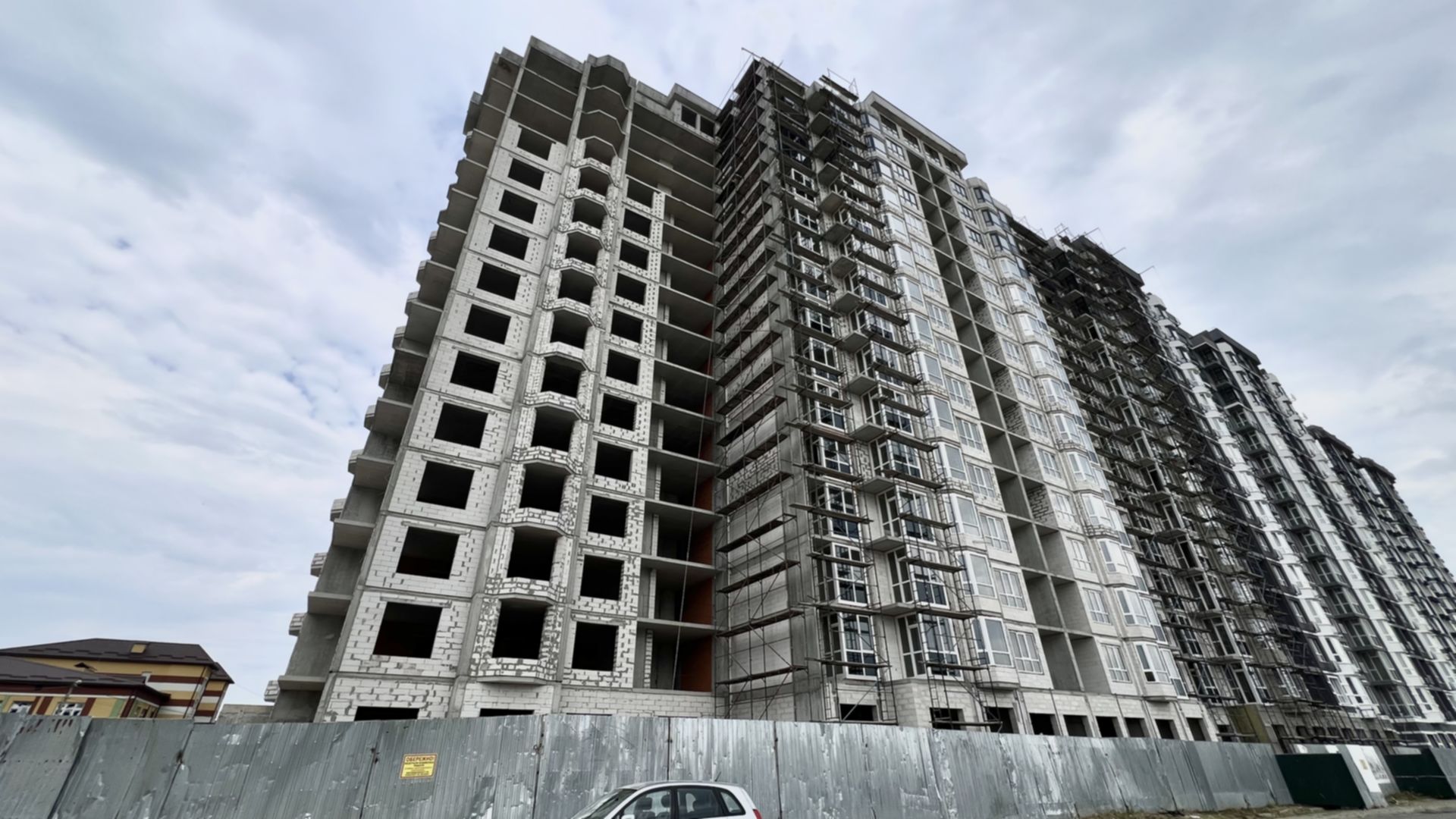

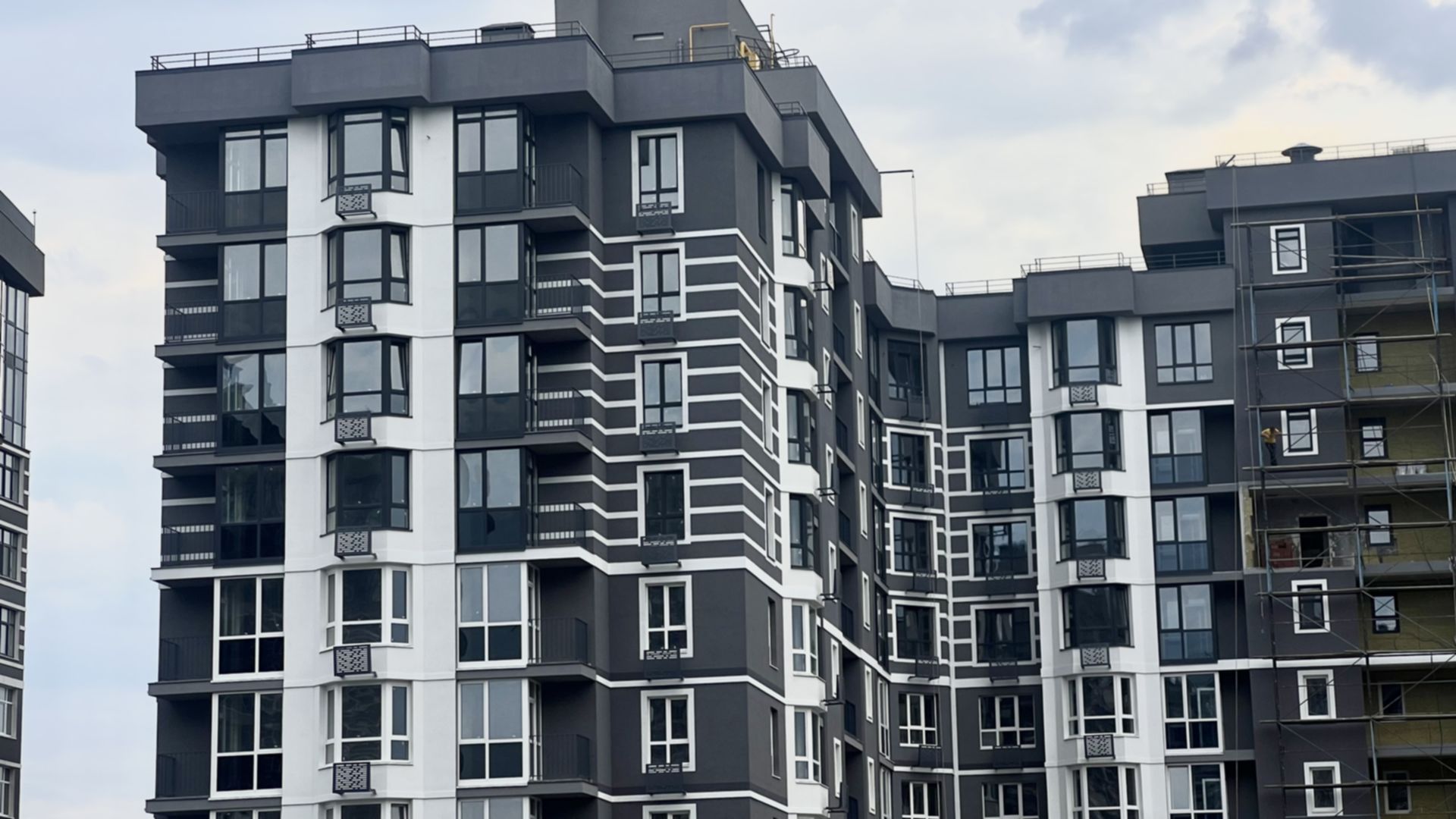

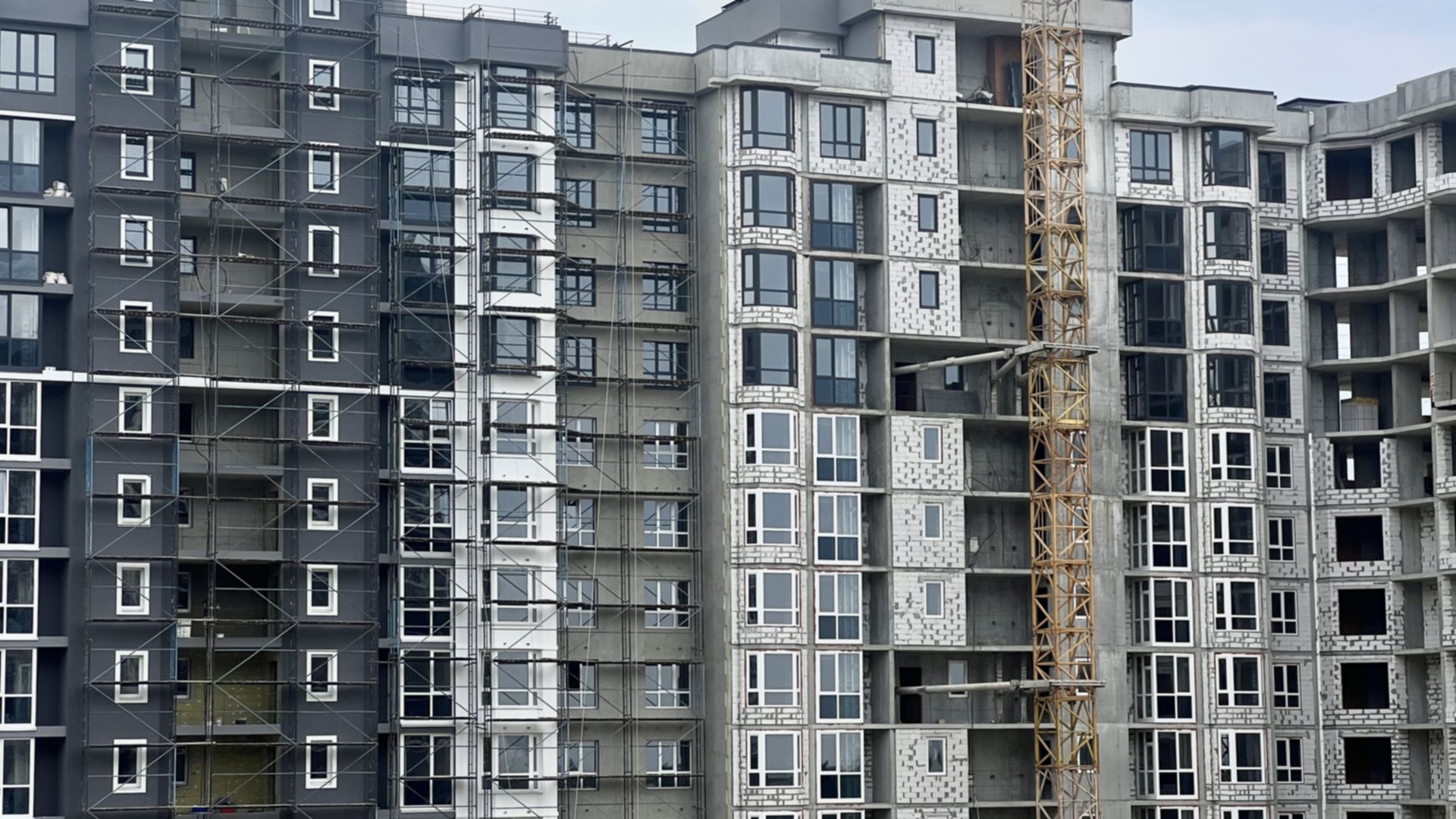

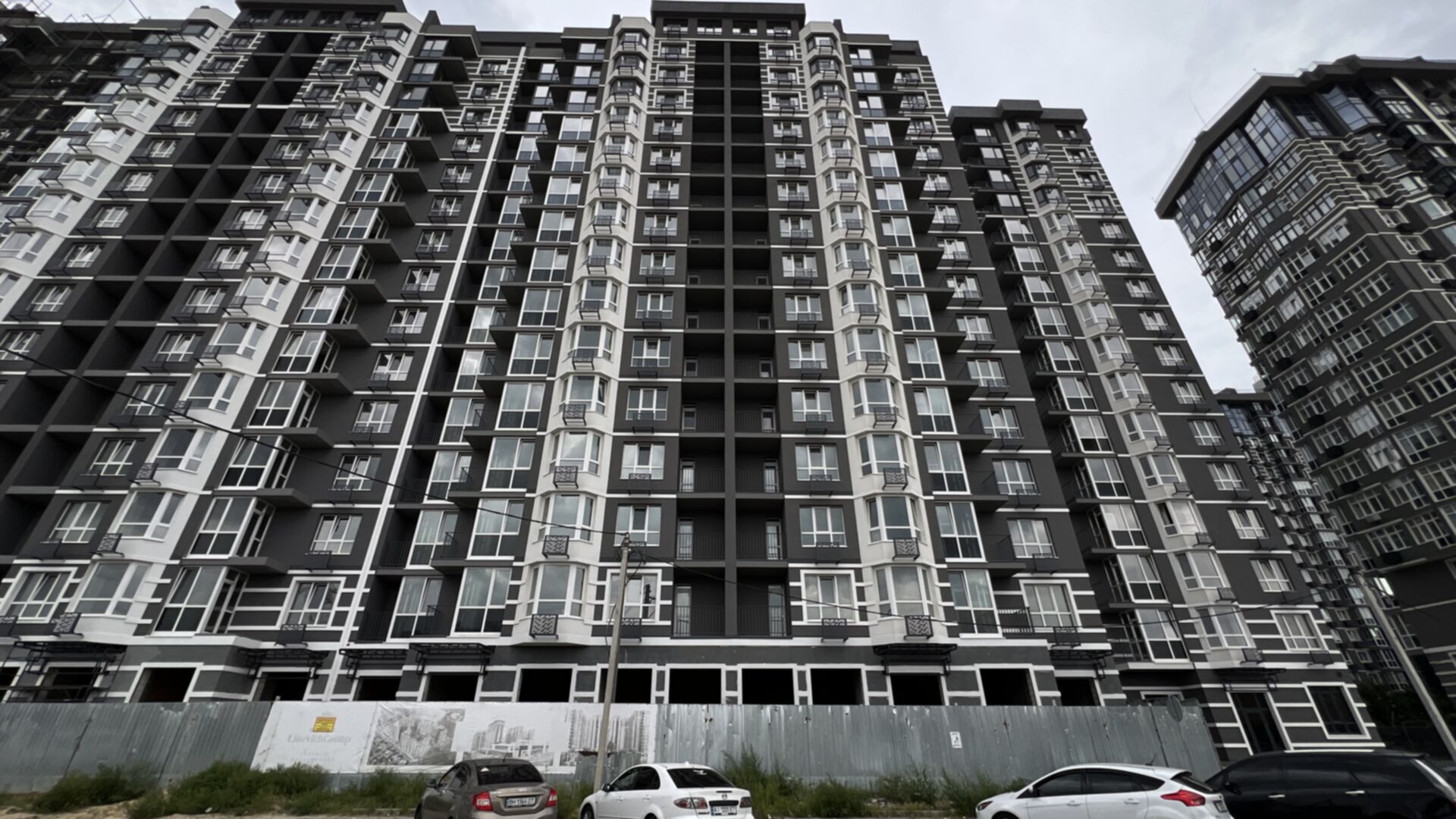

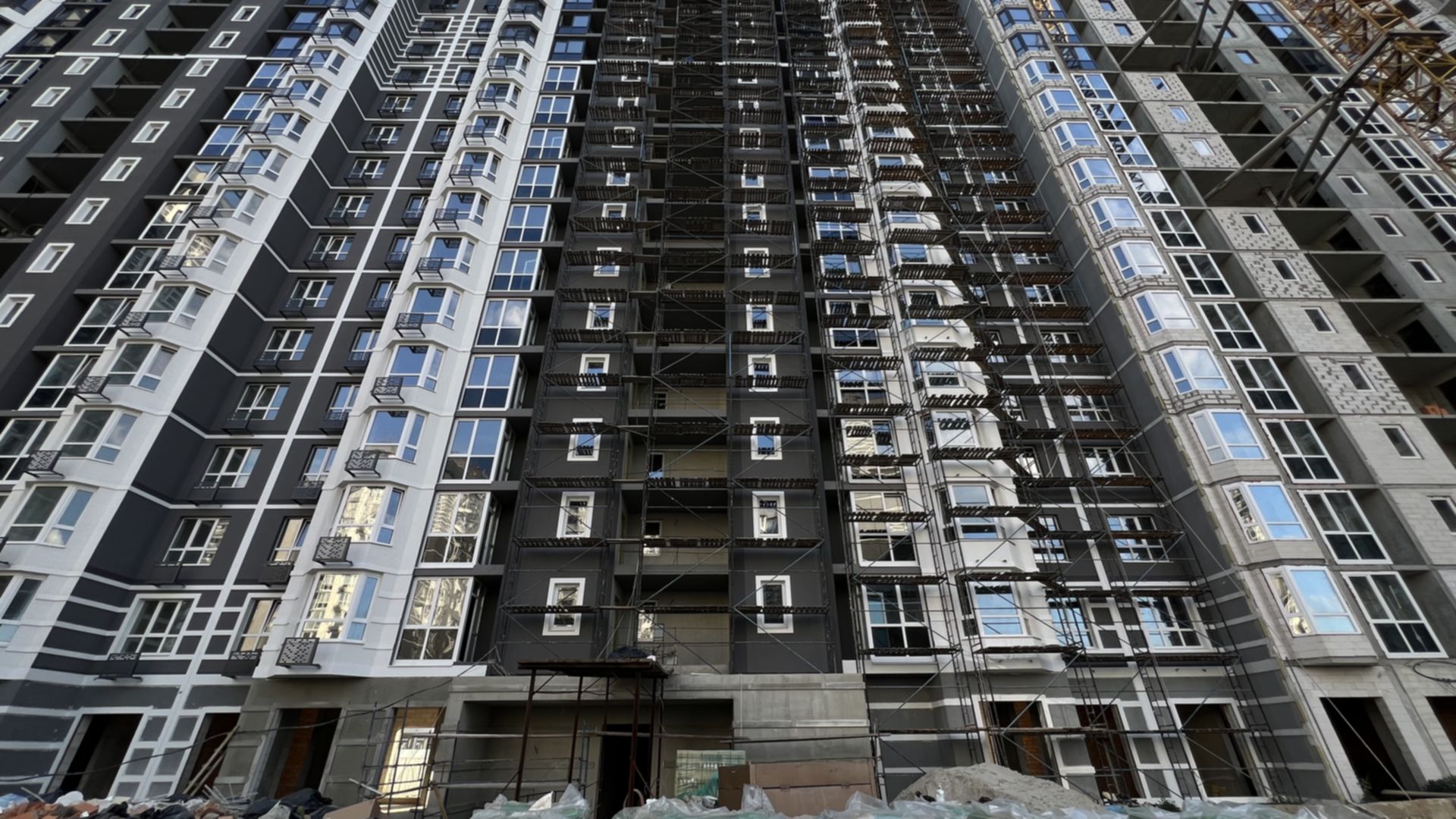

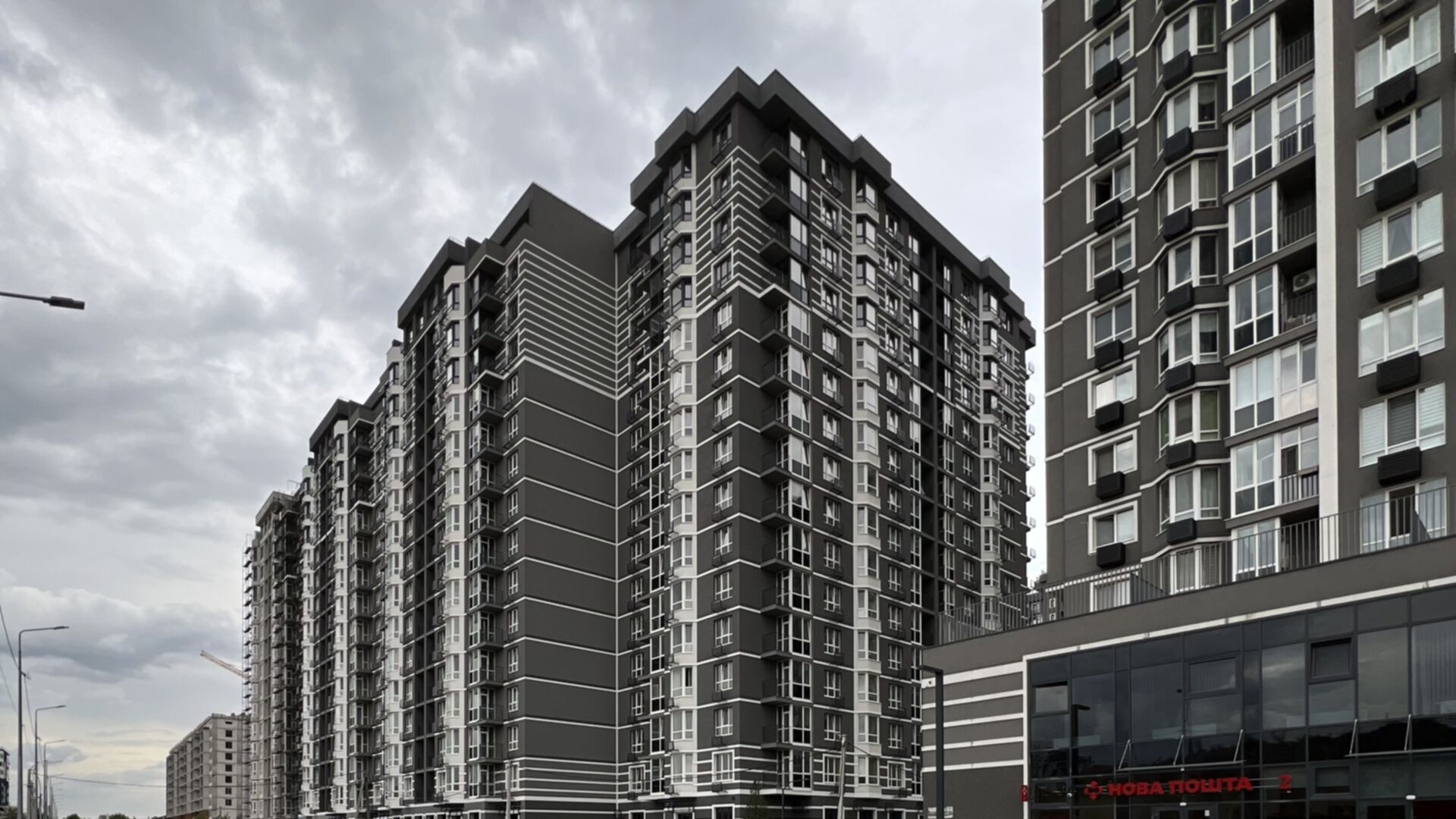

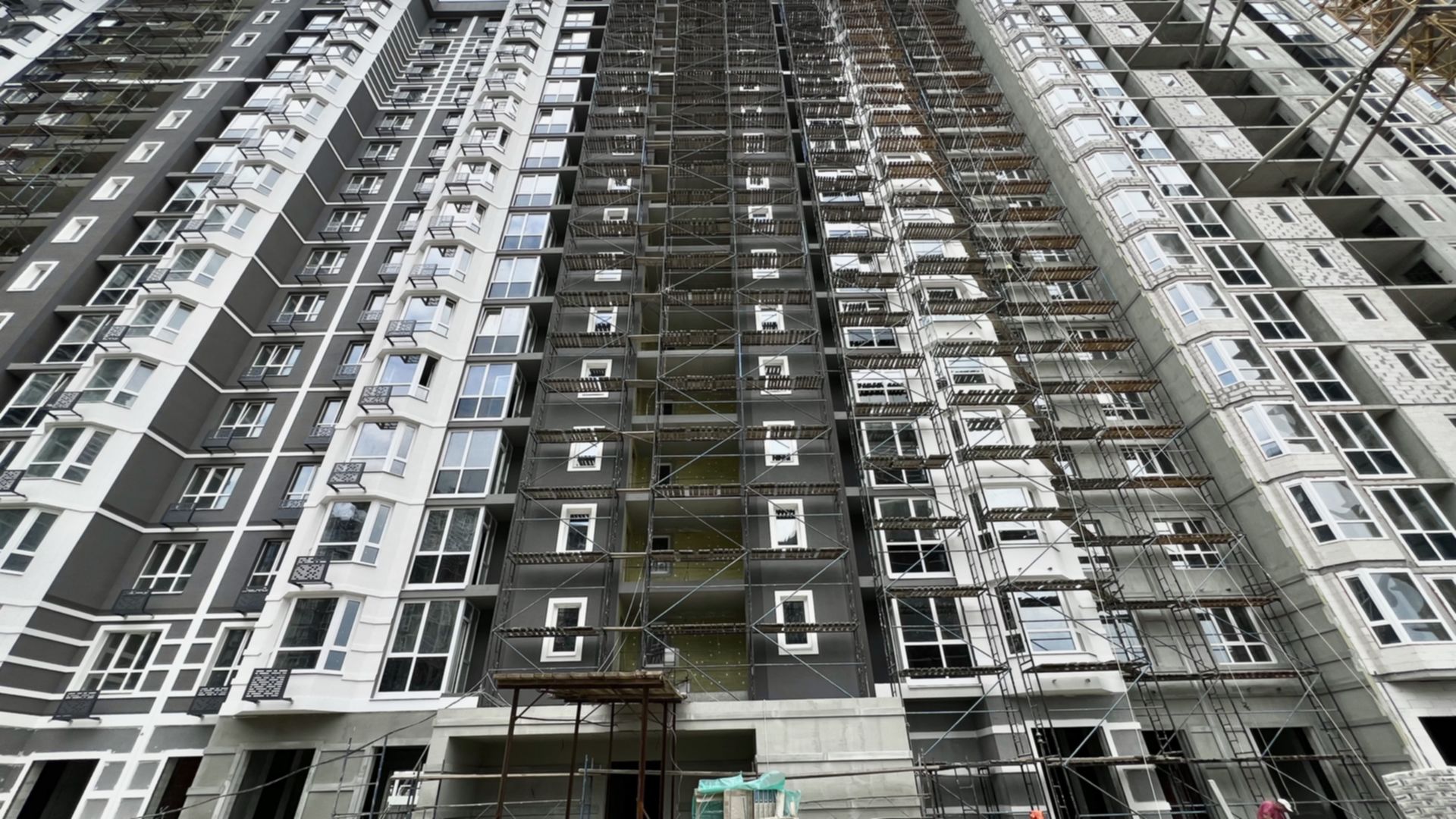

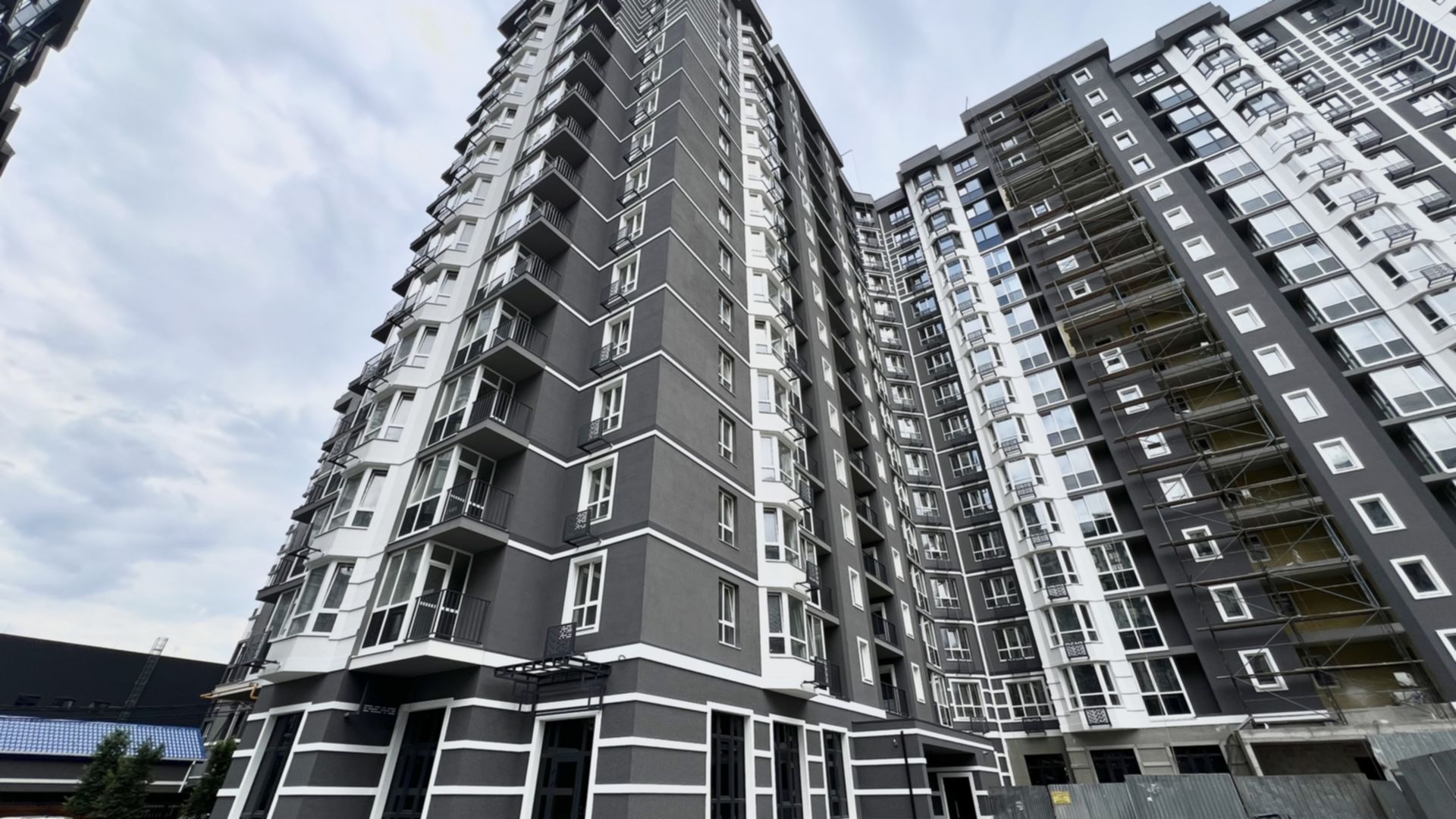

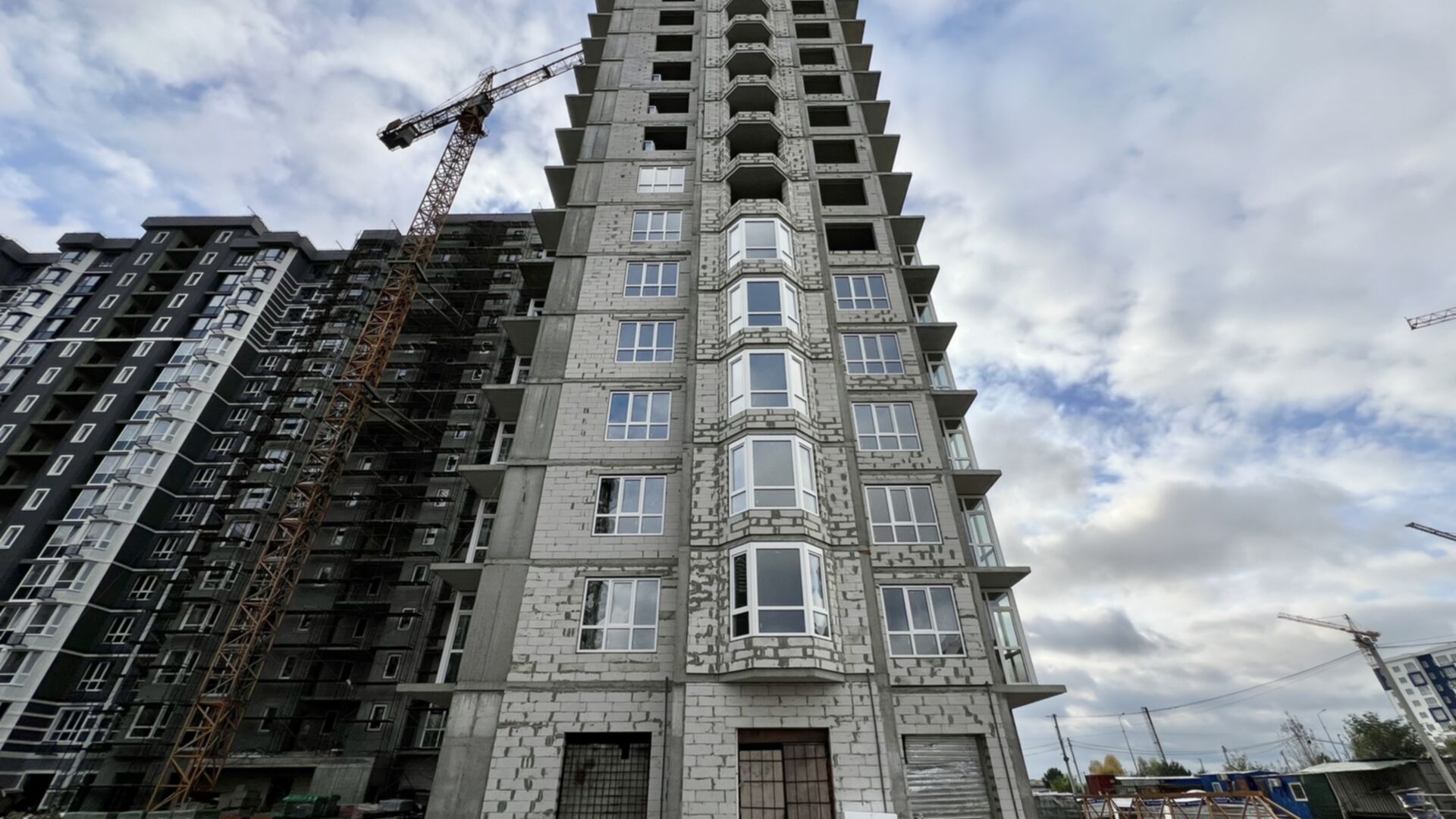

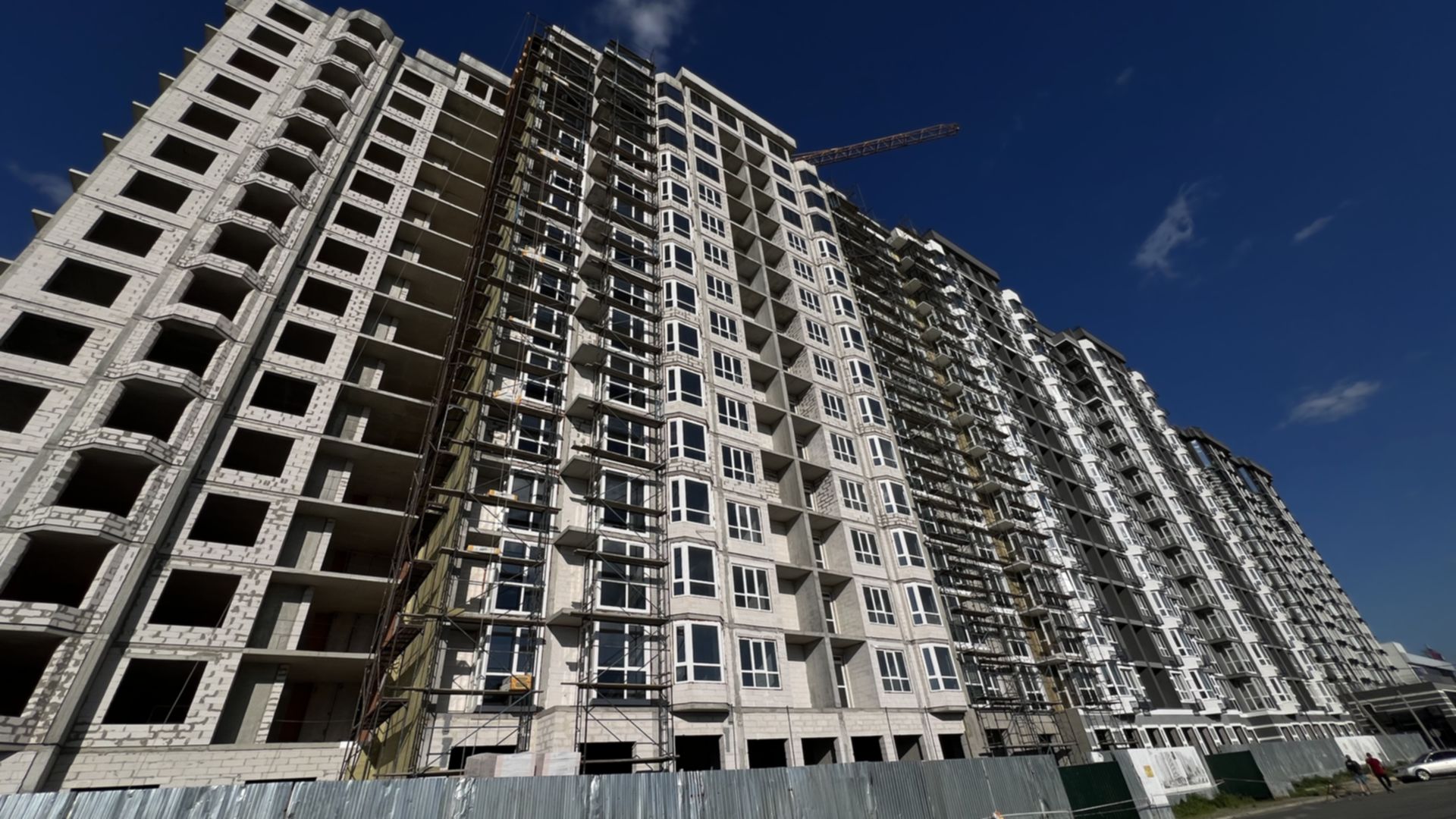

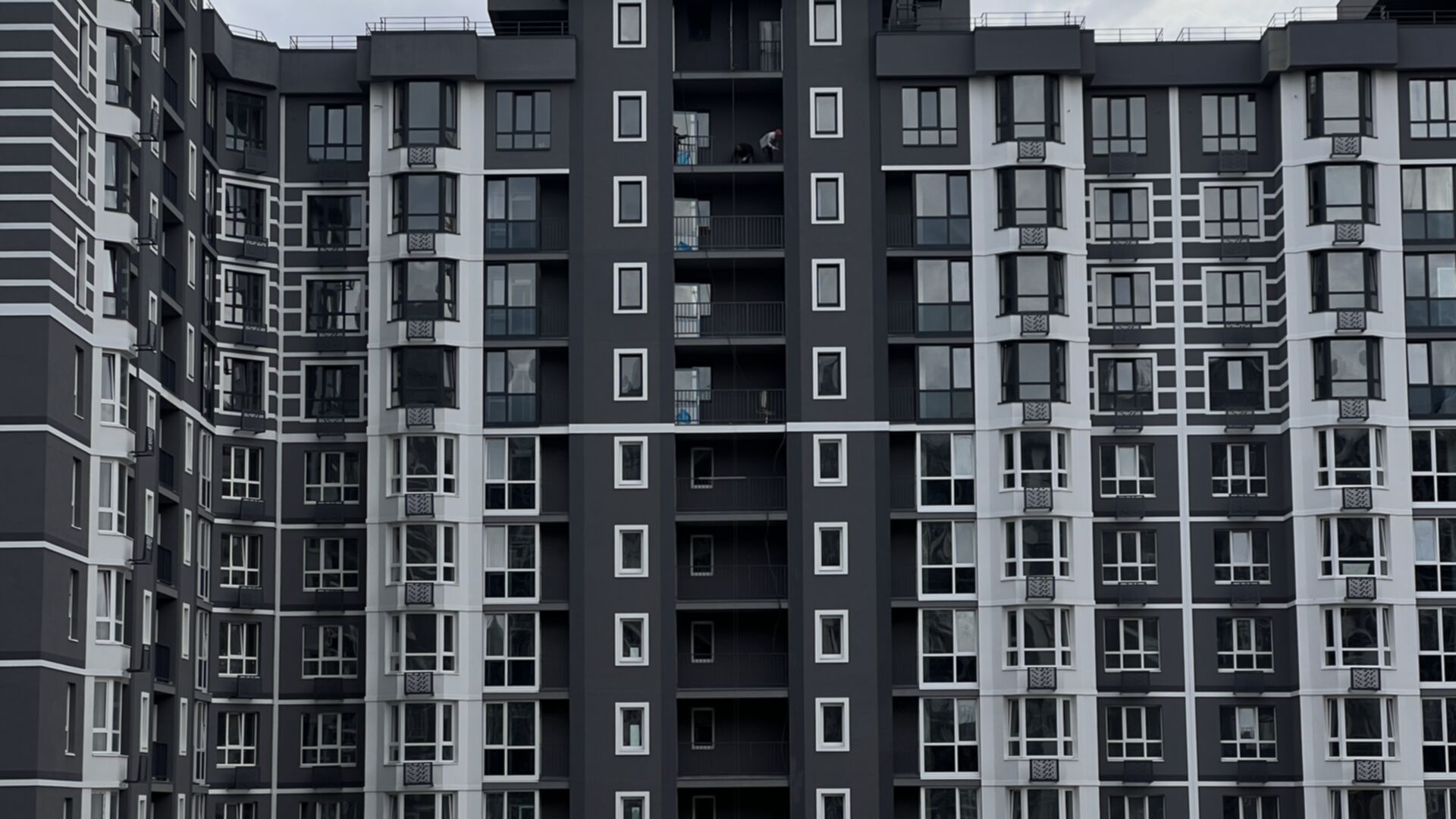

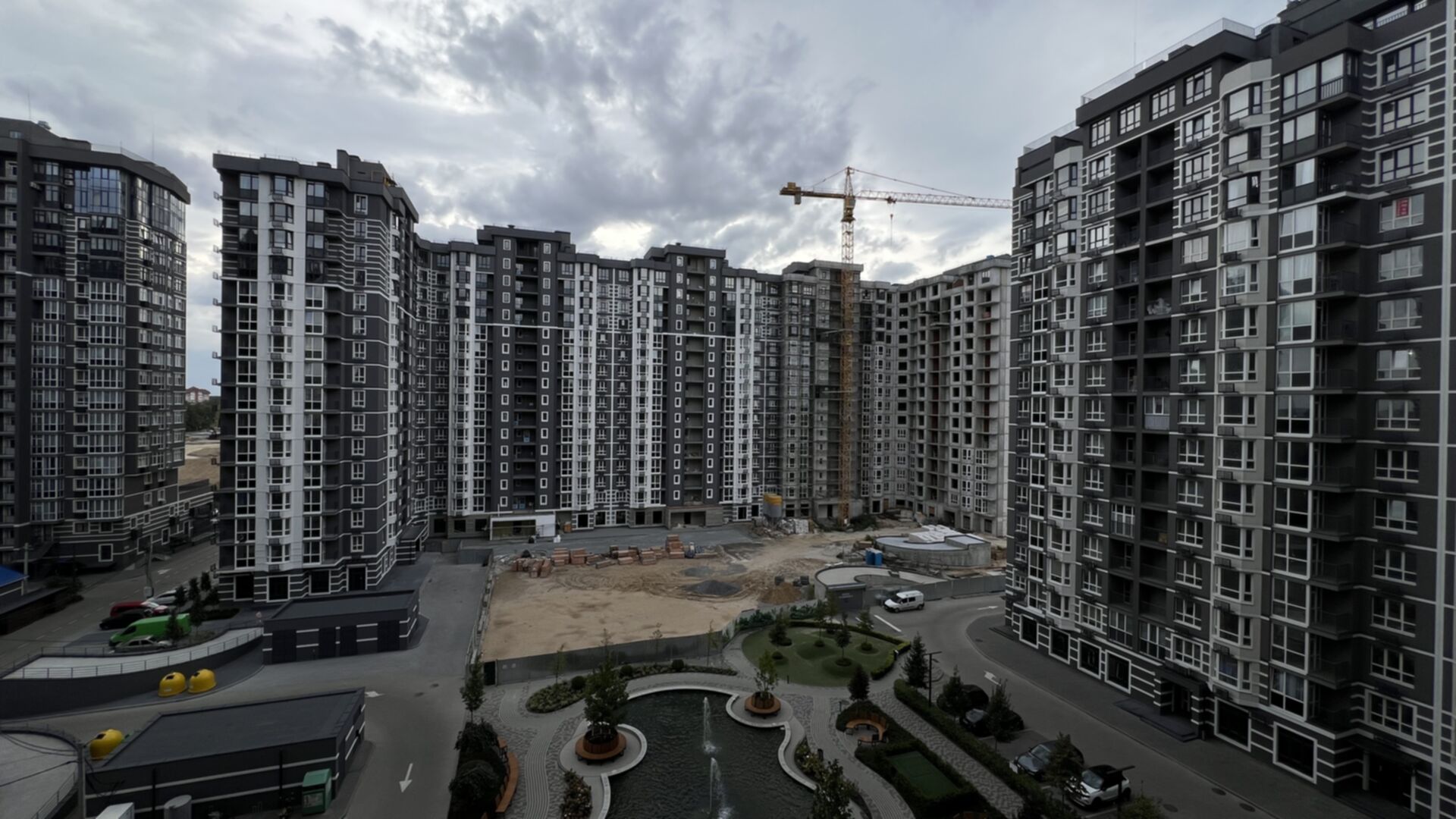

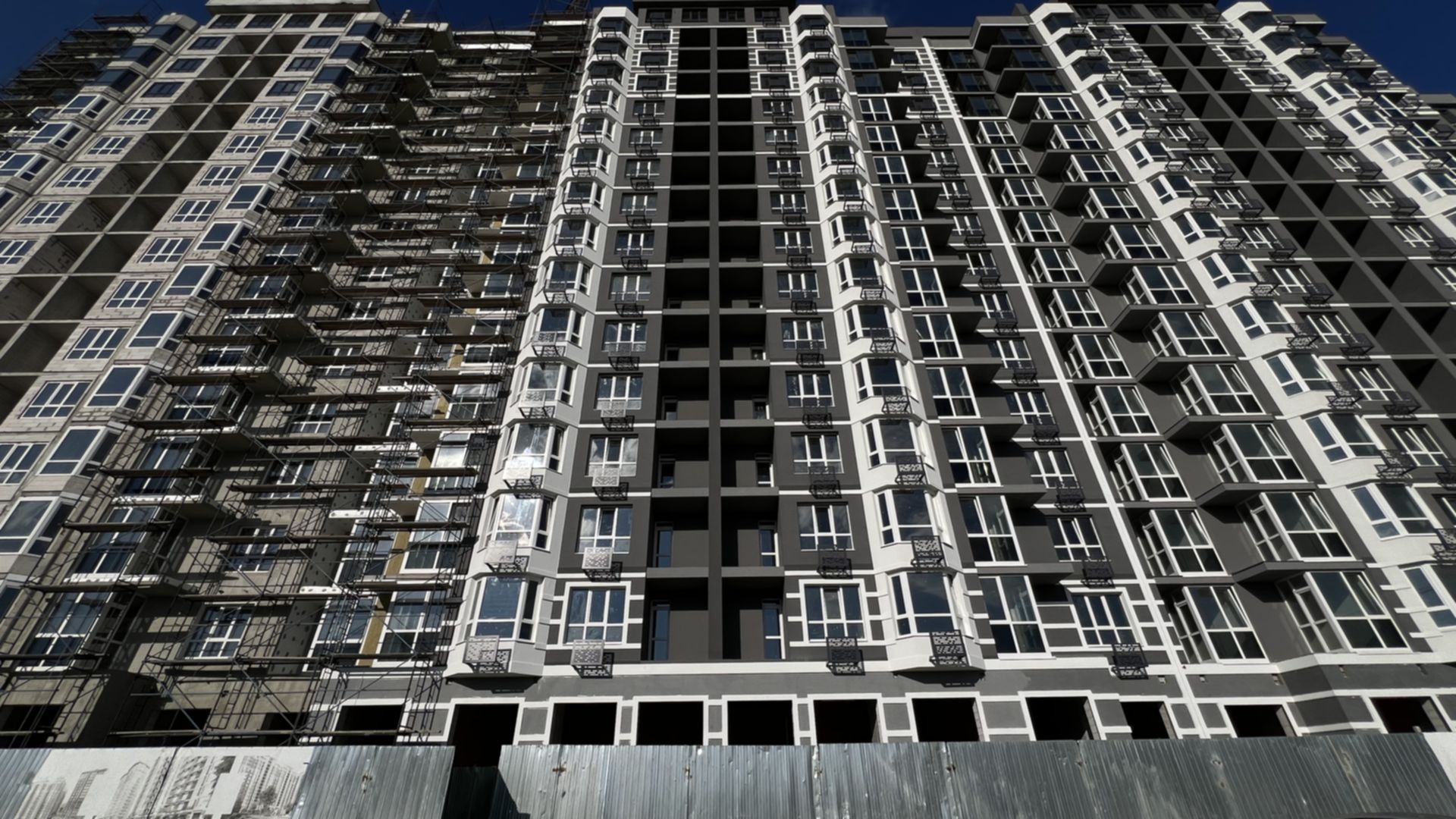

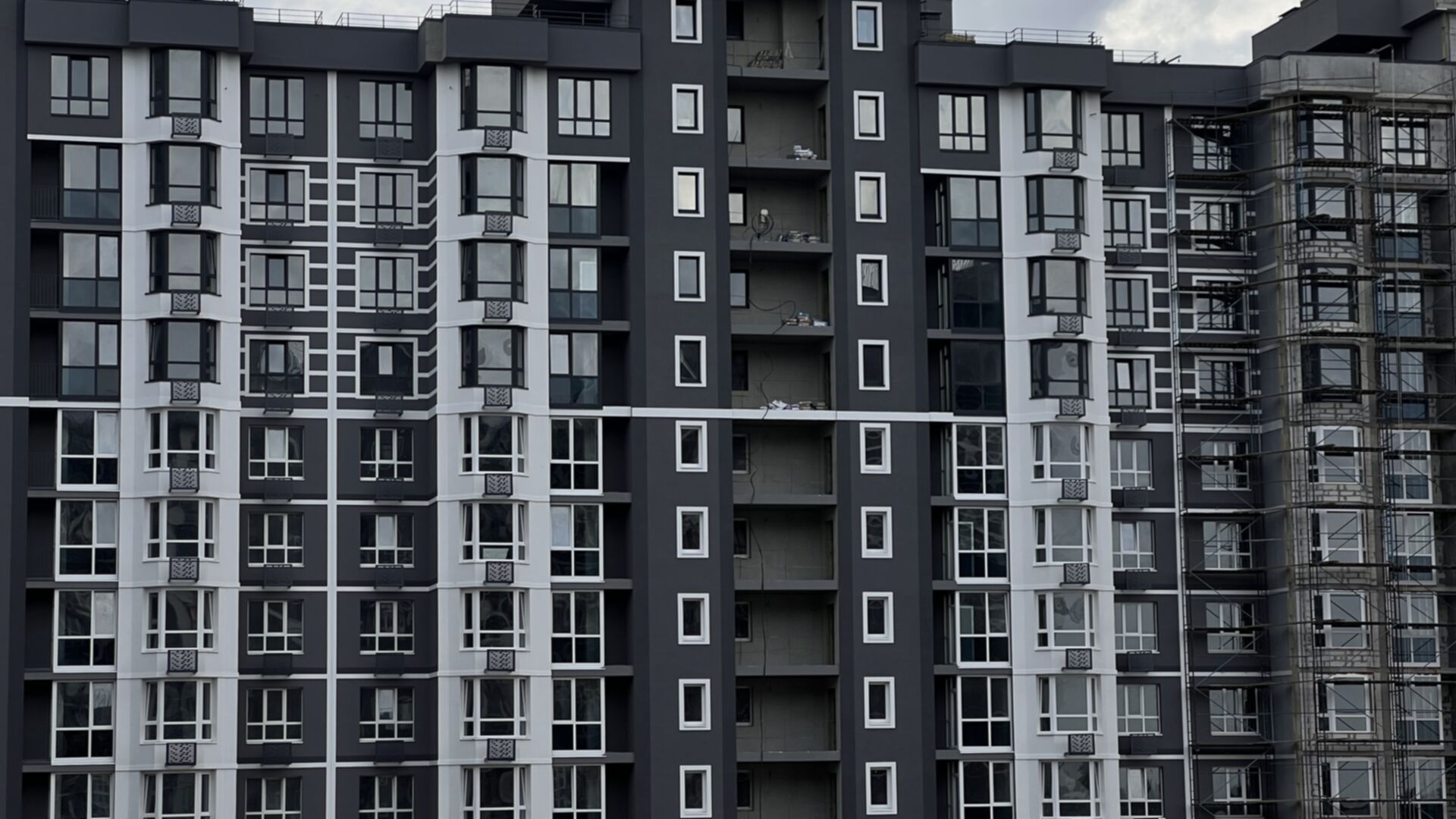

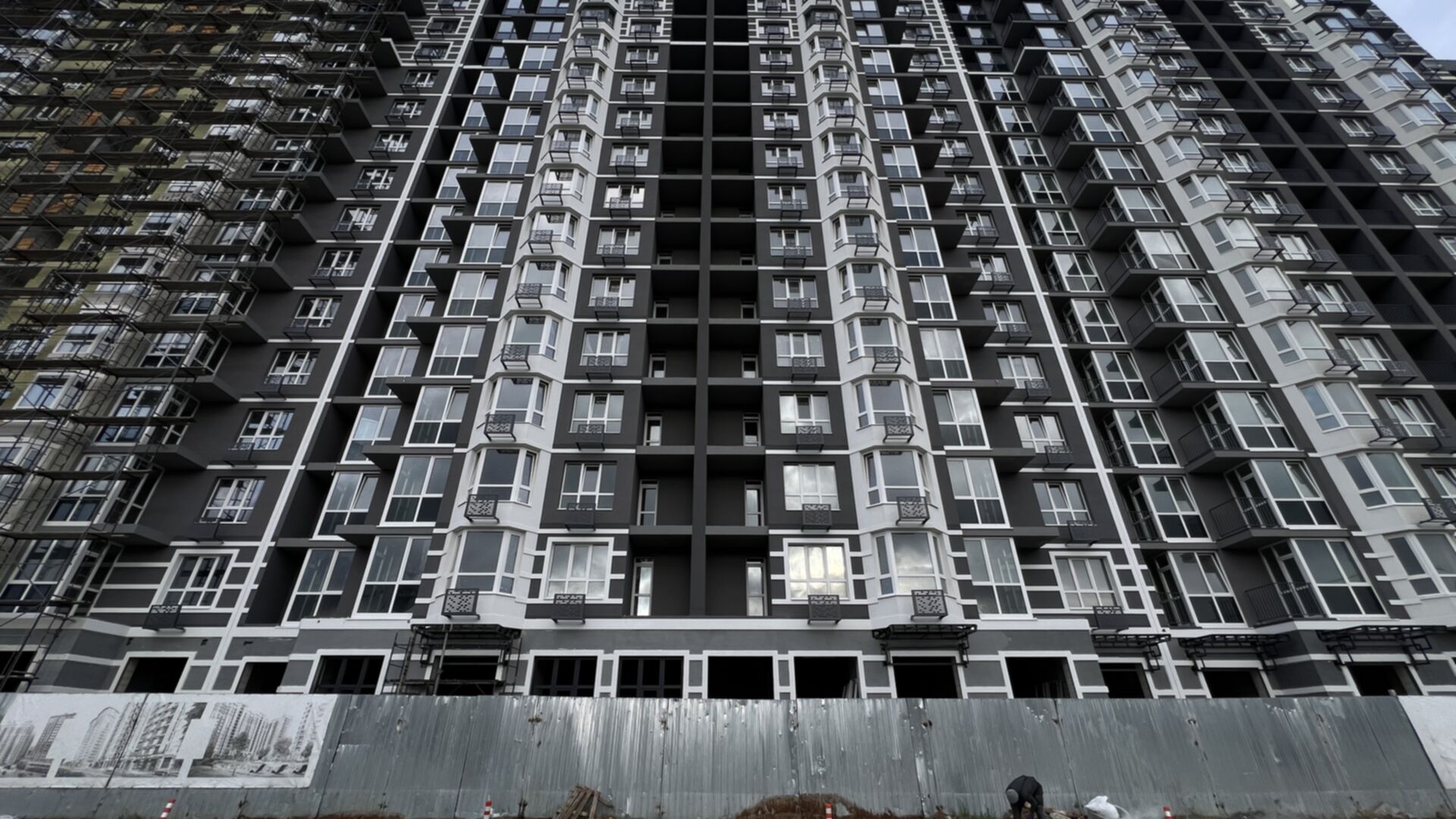

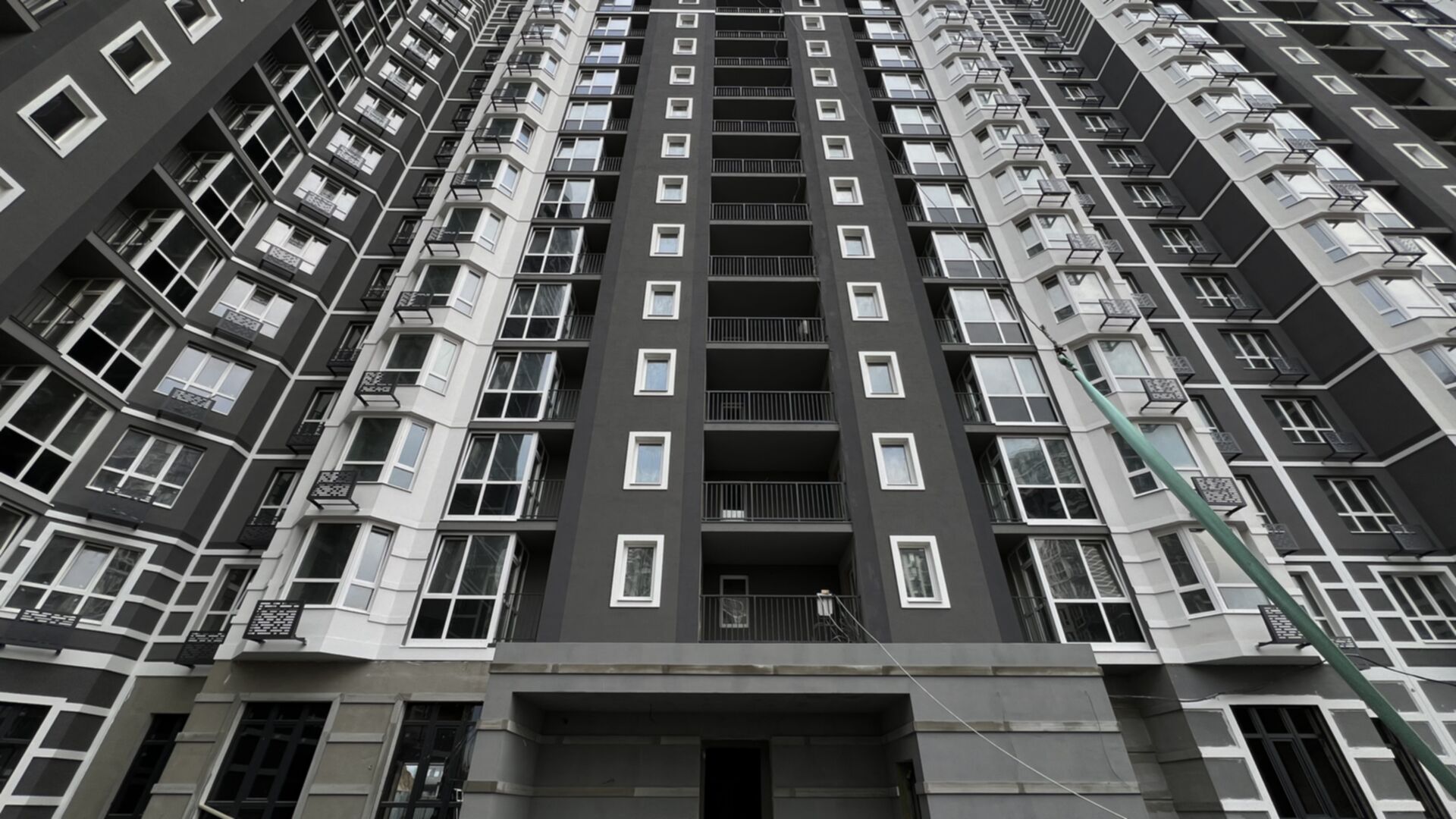

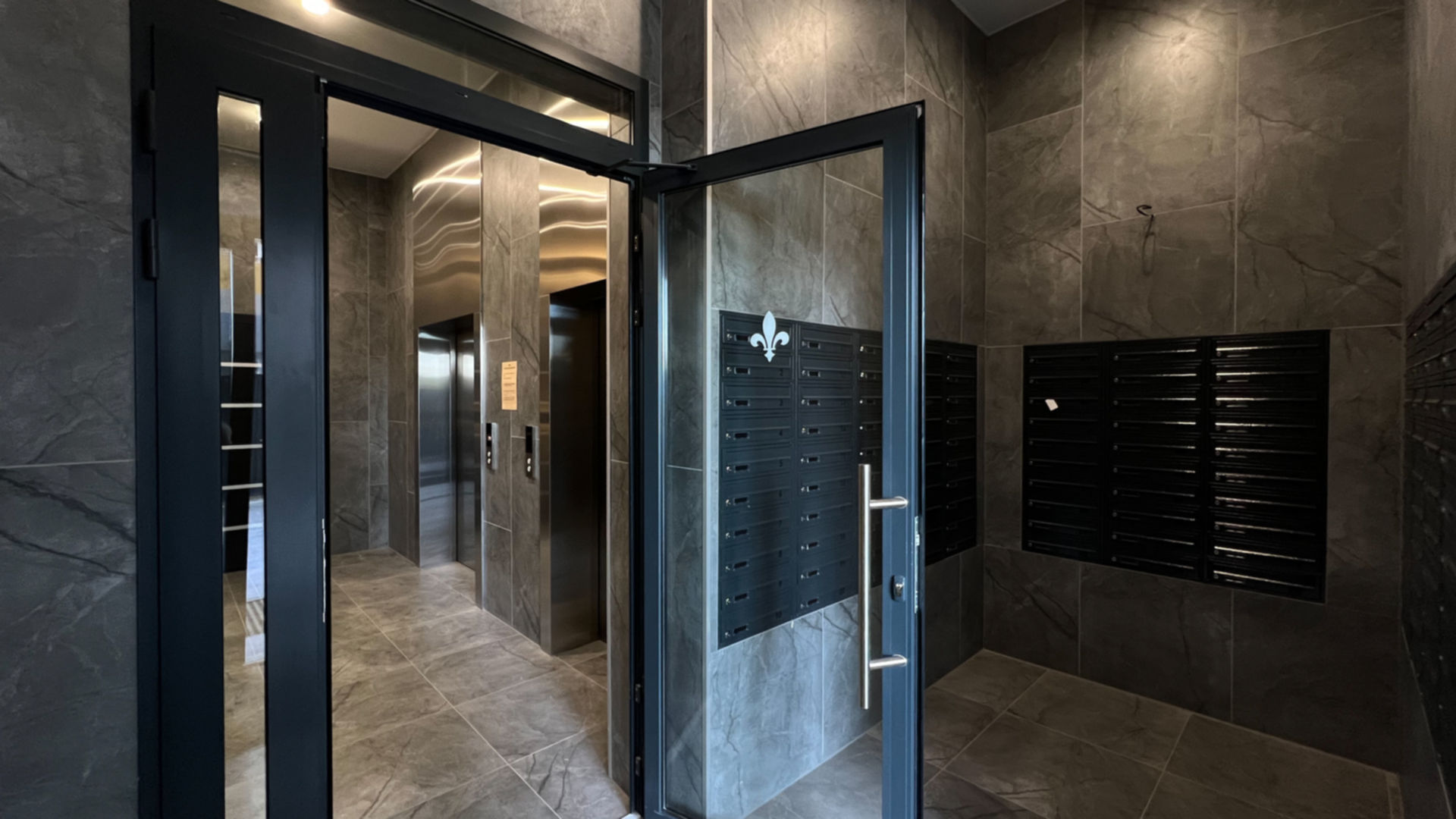

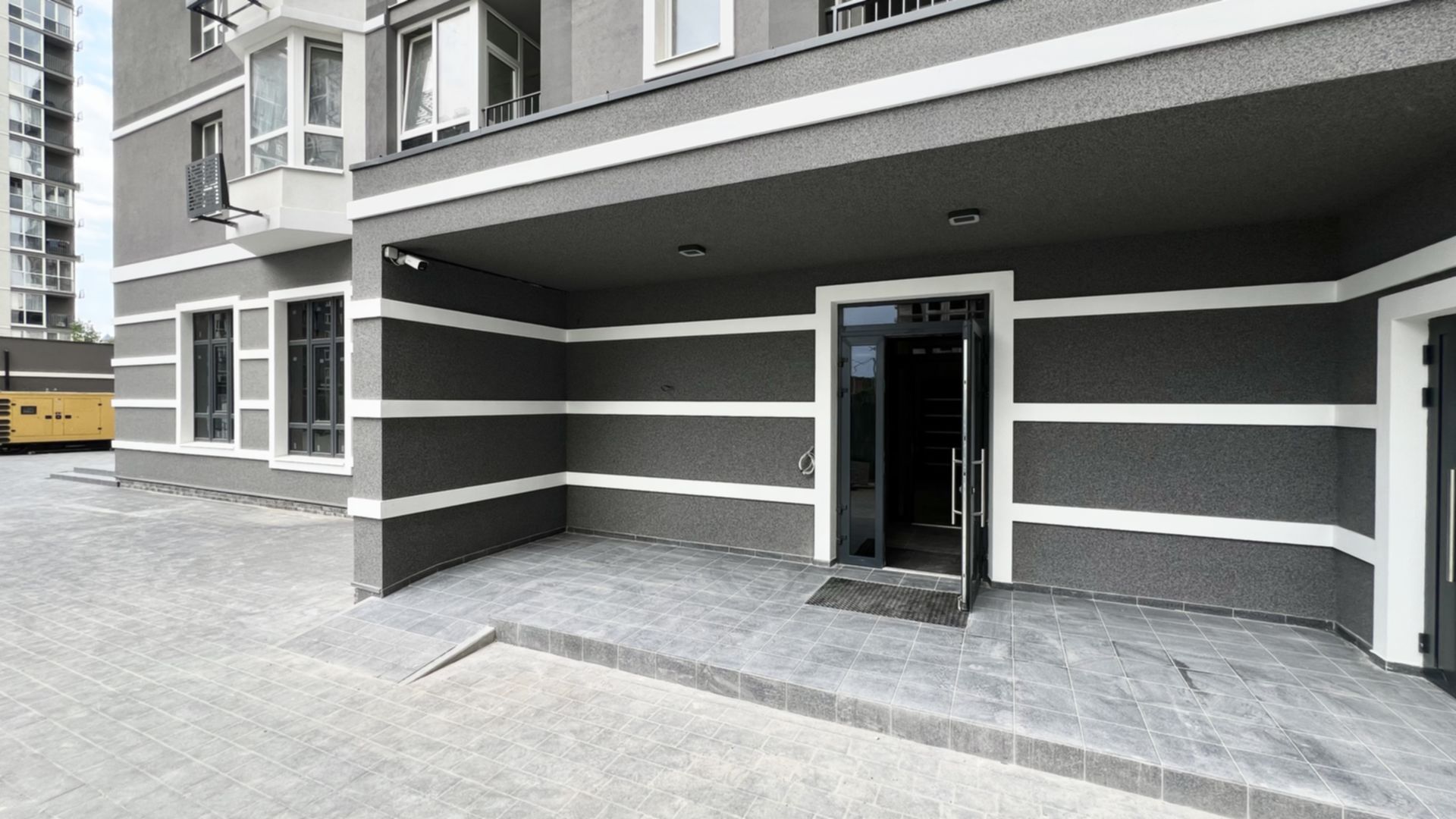

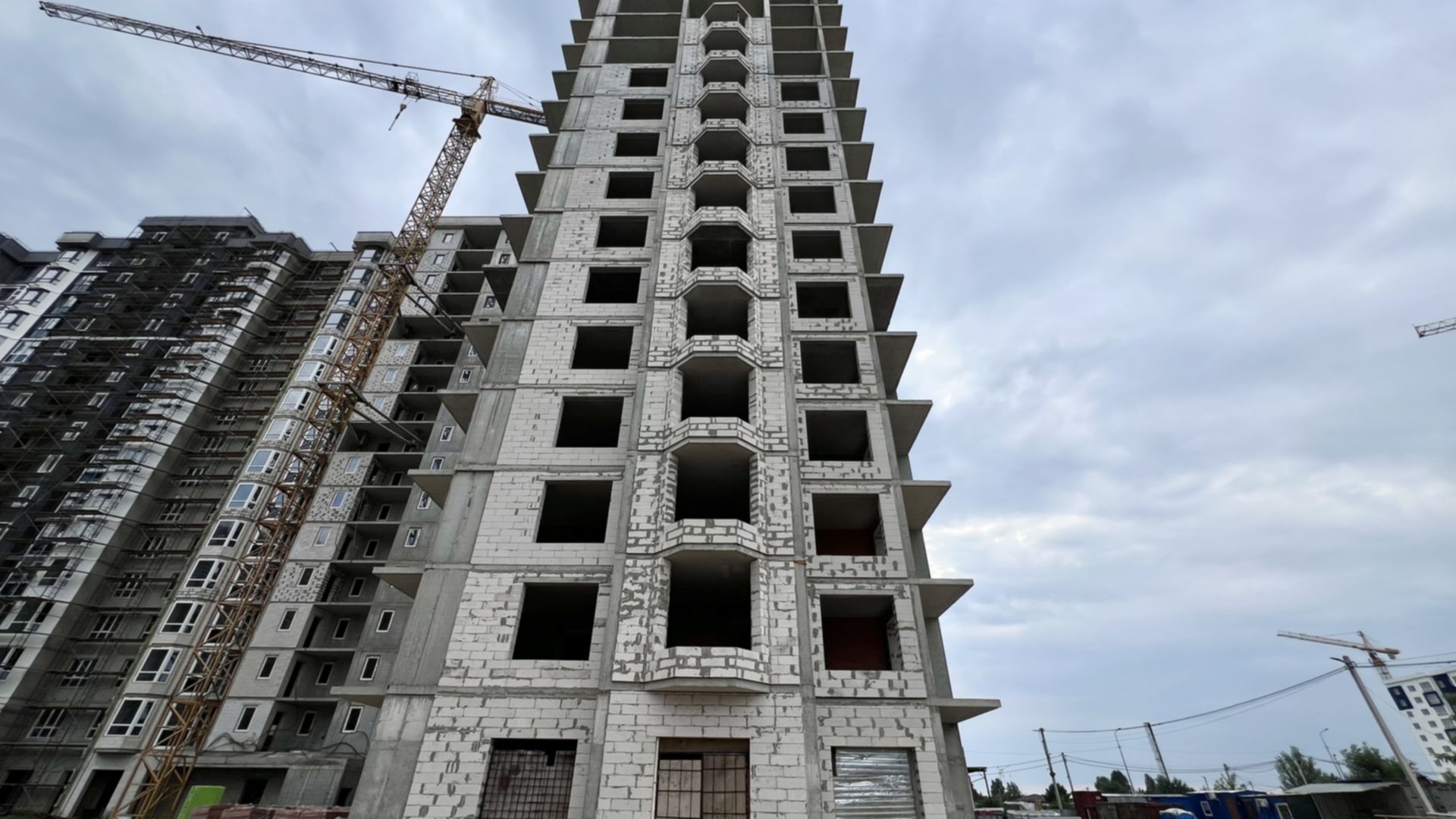

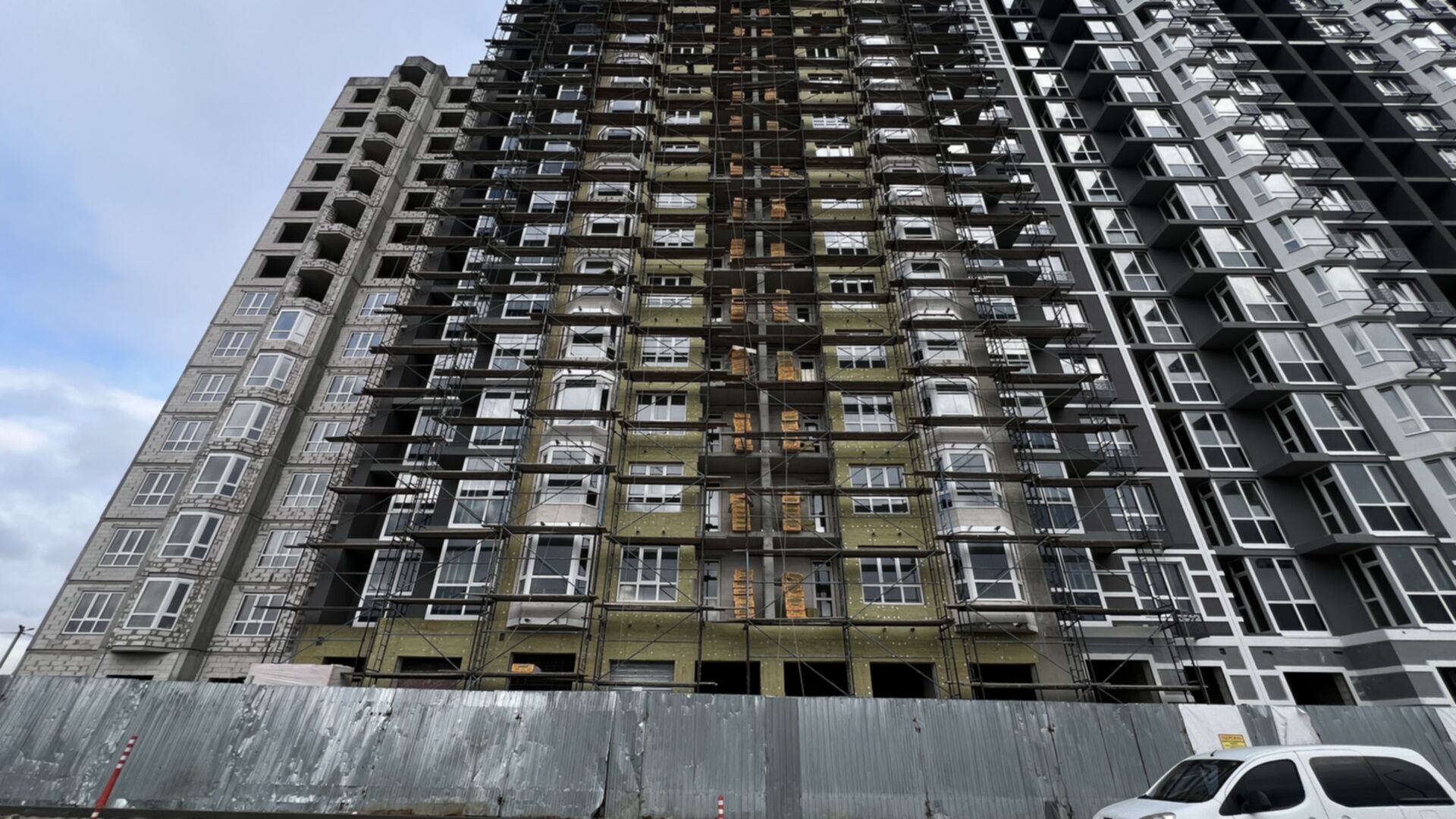

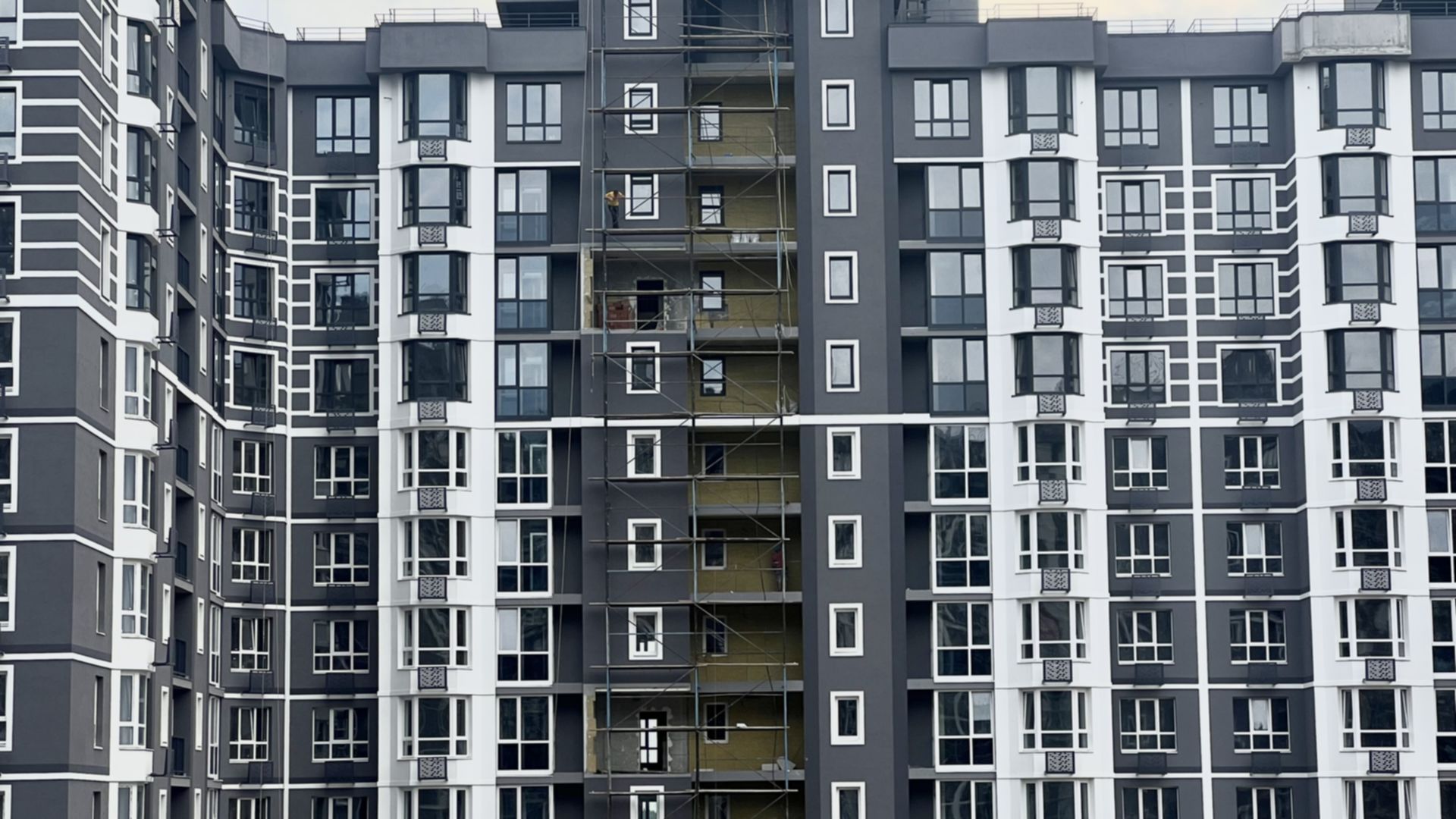

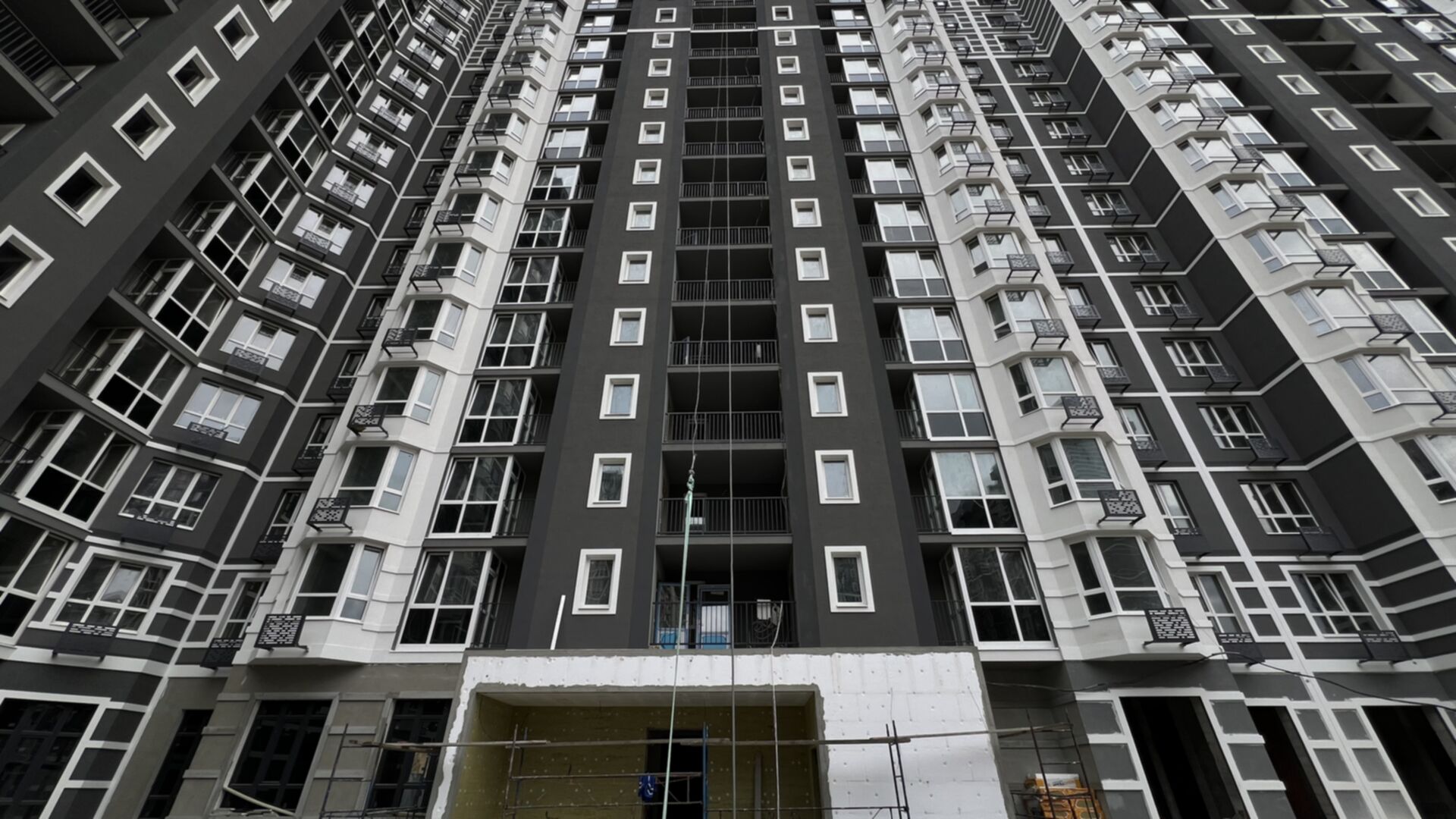

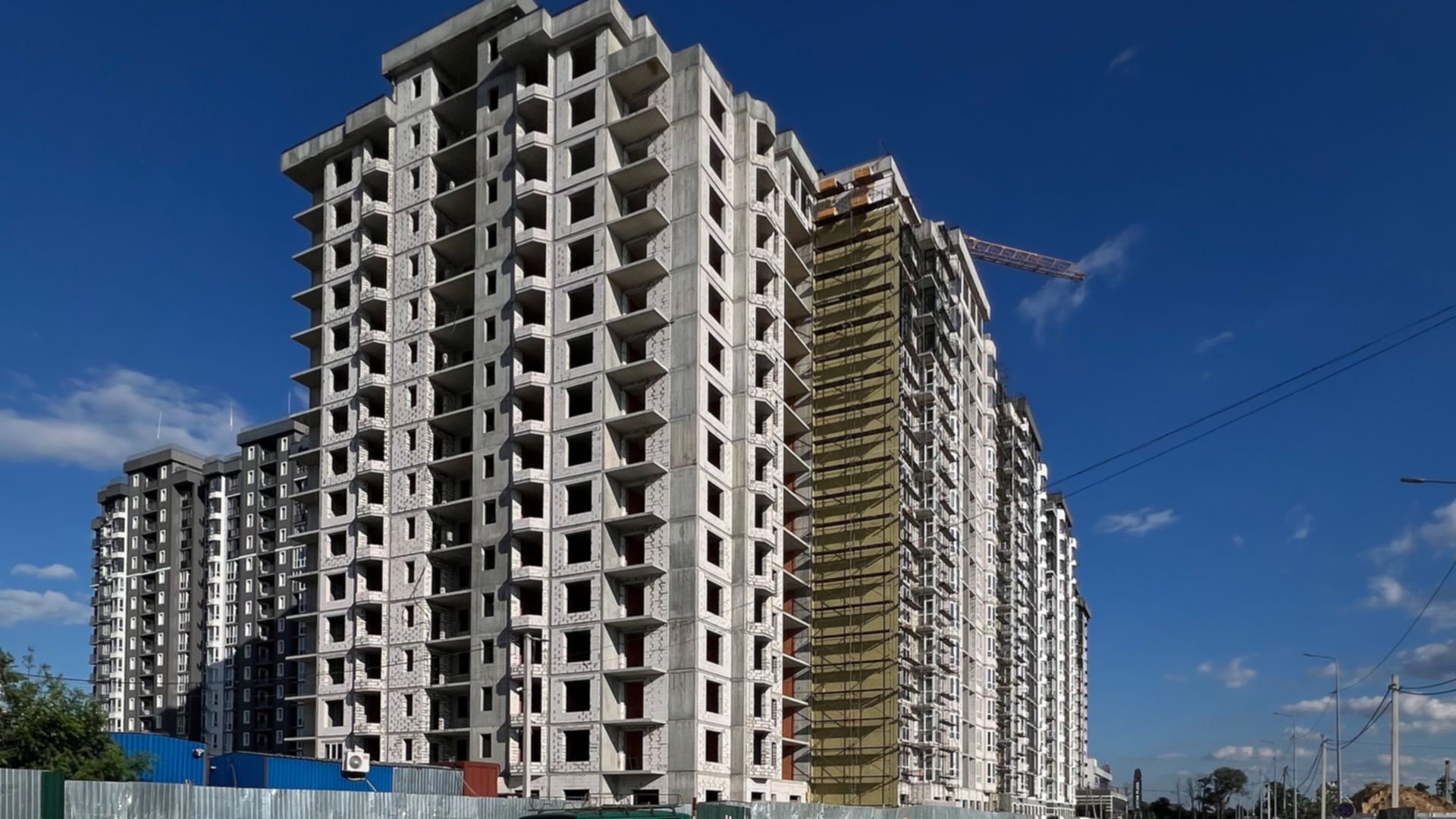

Фасадные работы
Дата сдачи 1 кв. 2025 • Секция не будет сдано вовремя
Перенесено с 4 кв. 2024

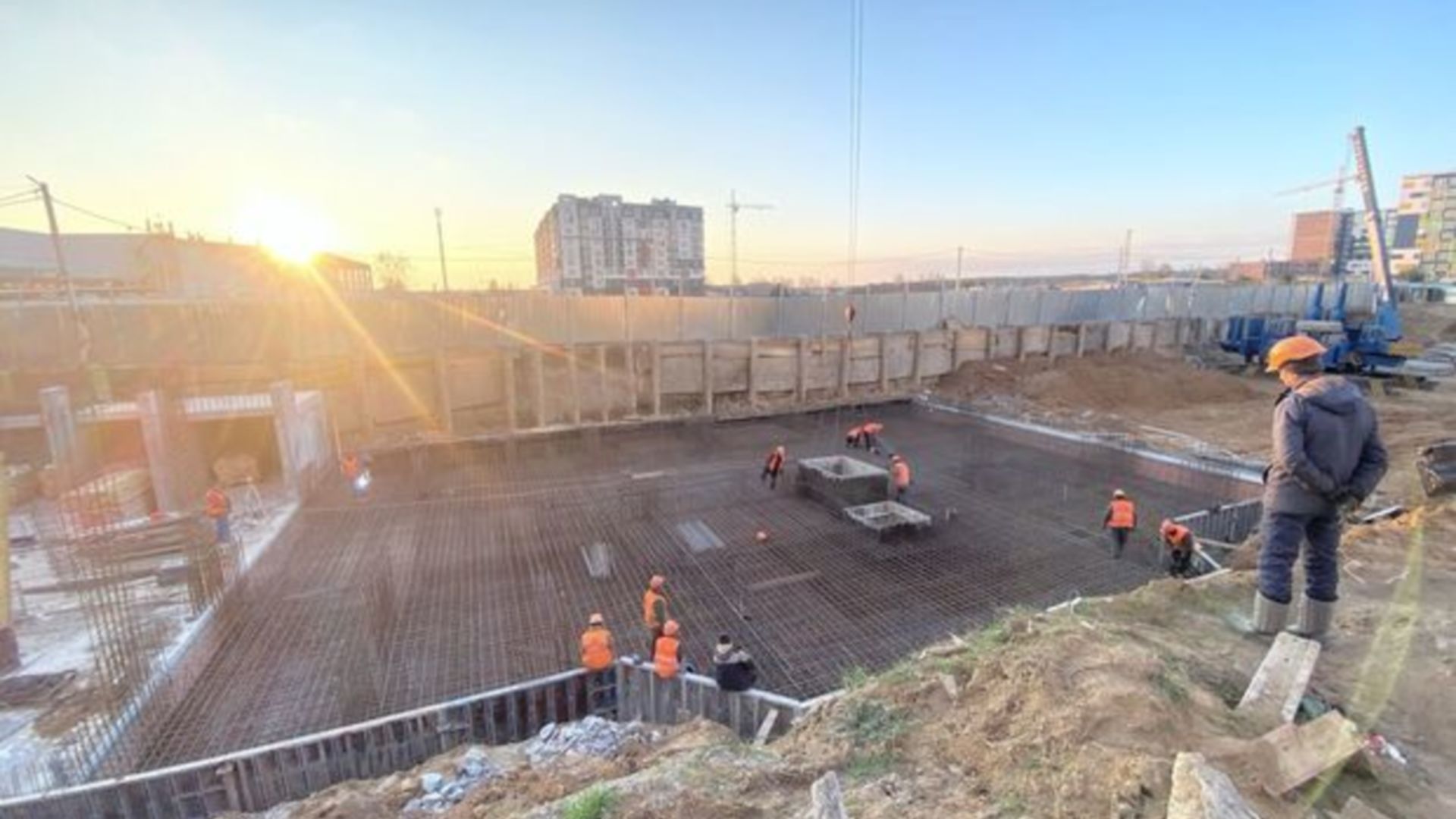

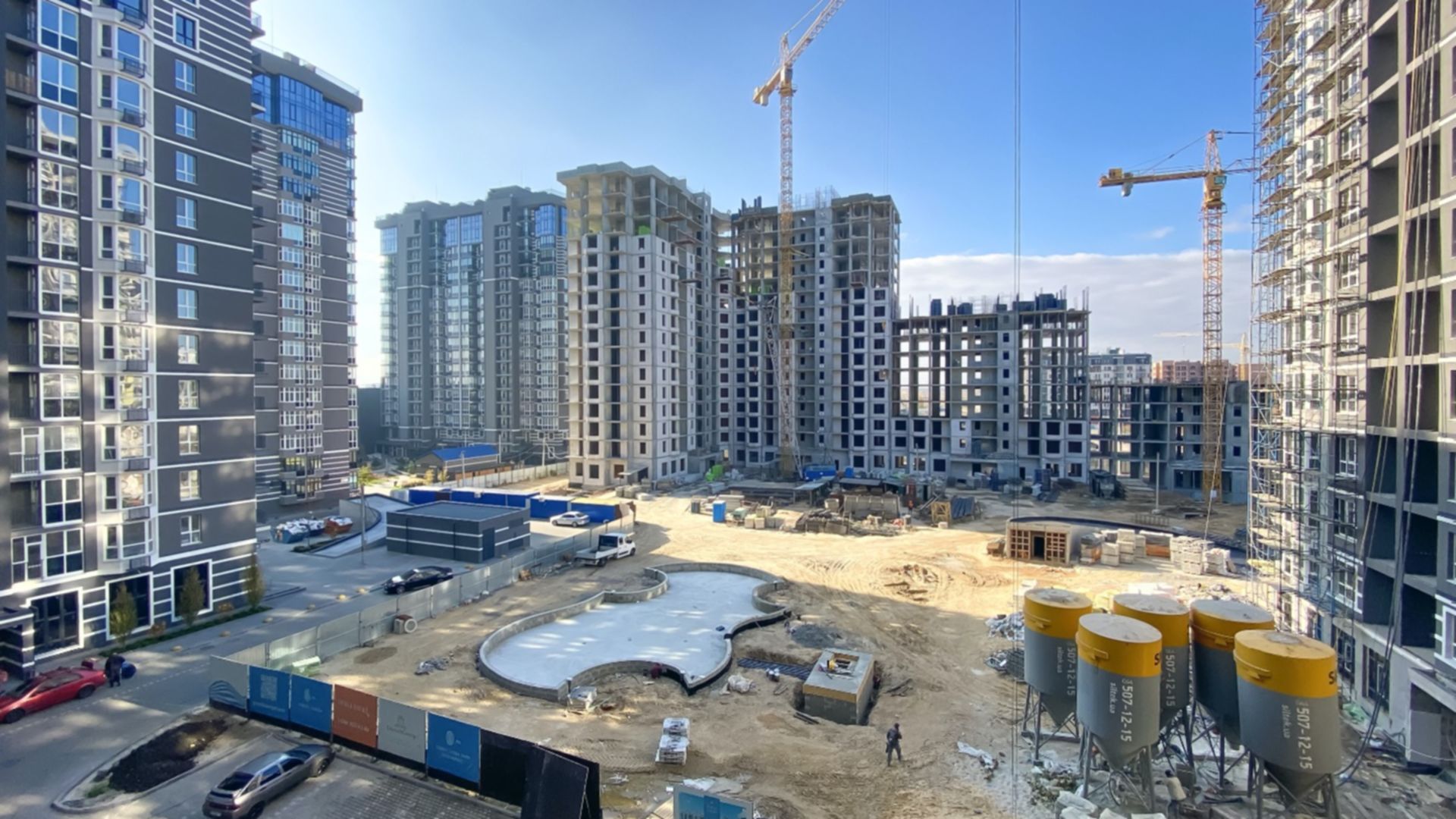

Завершено 8 этапов из 10

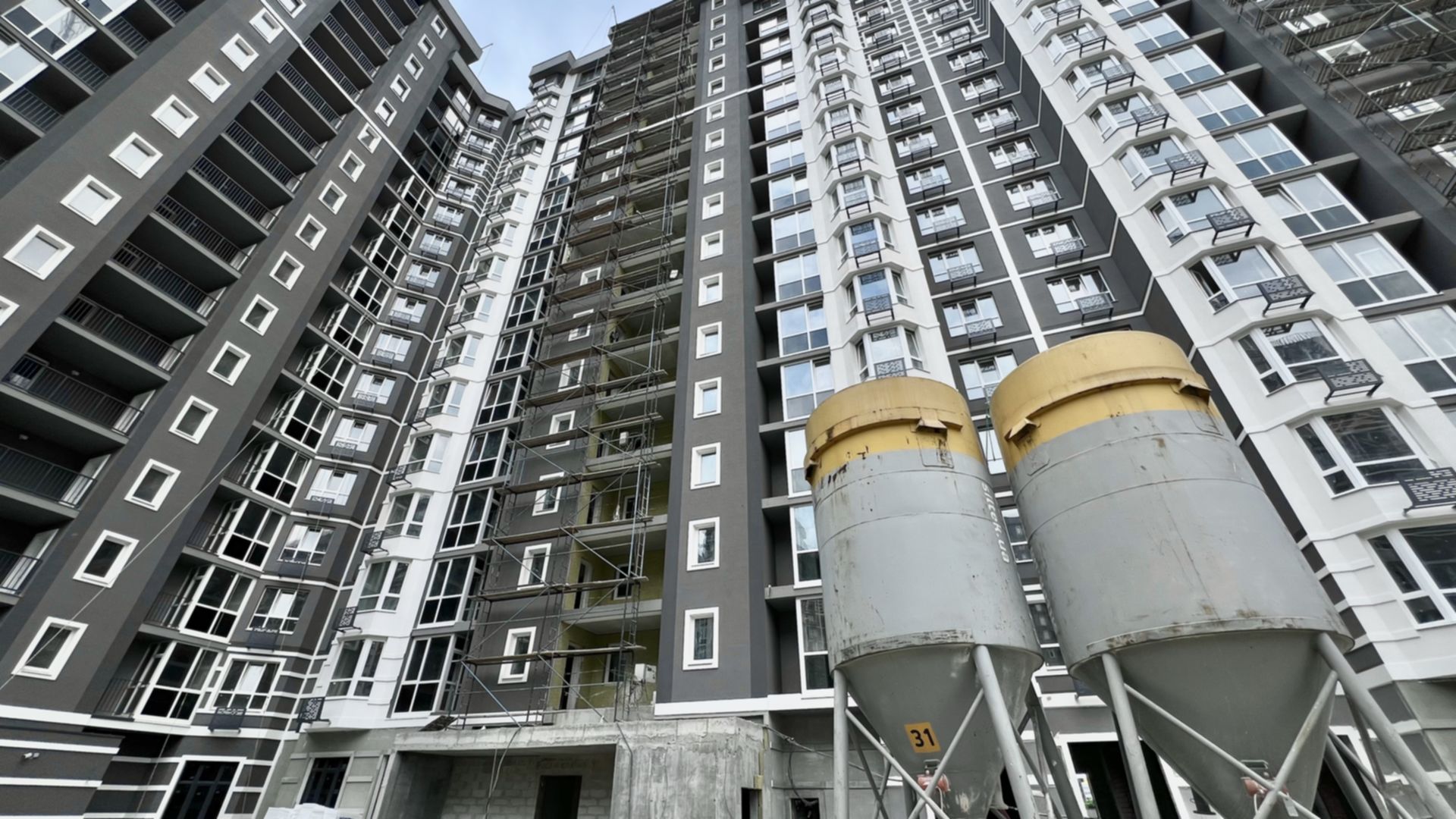

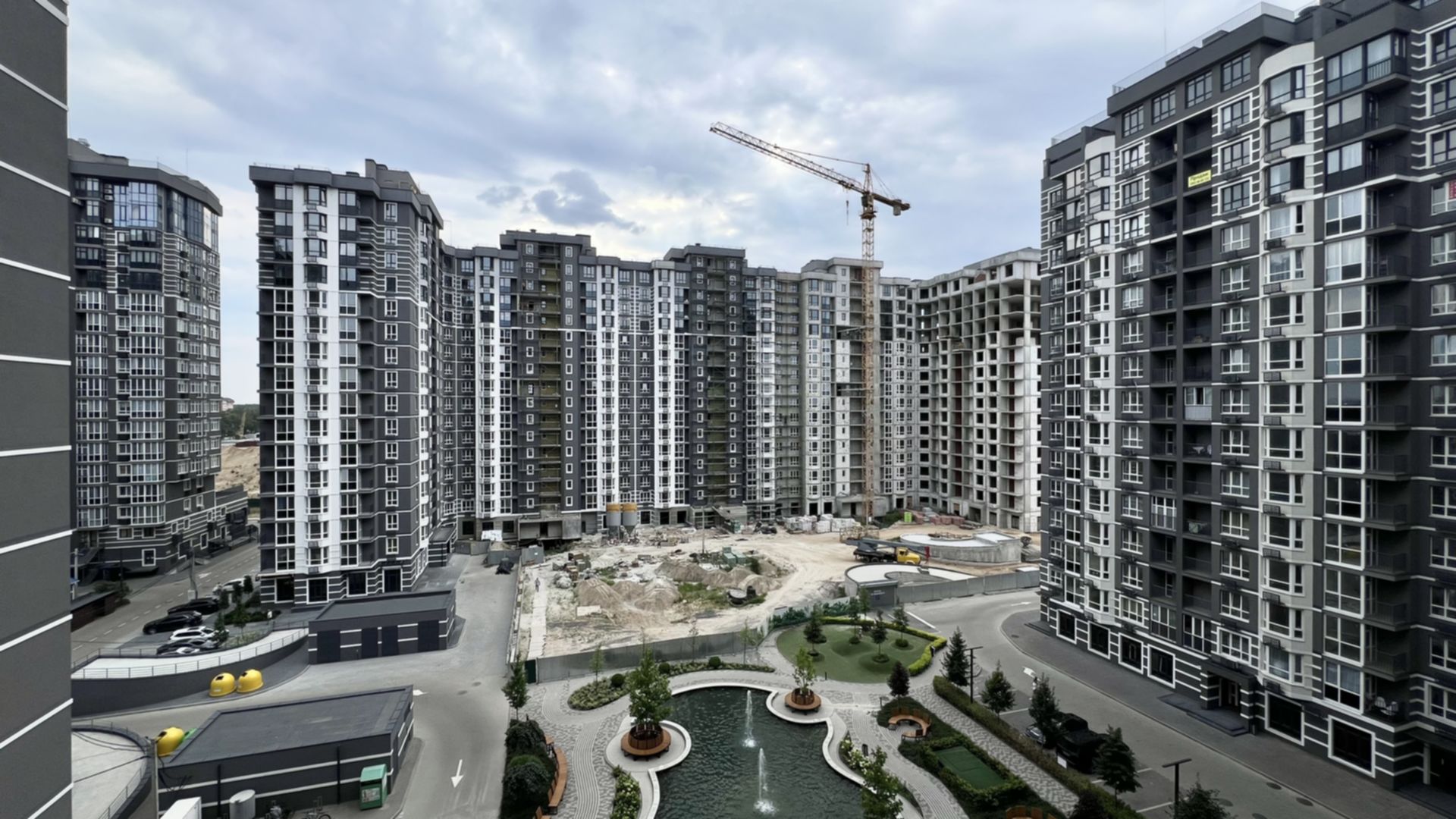

Состоянием на март 2025
проверено инспектором DIM.RIA
Состоянием на декабрь 2024
Состоянием на октябрь 2024
Состоянием на август 2024
Состоянием на июль 2024
Состоянием на декабрь 2023
Состоянием на сентябрь 2023
Состоянием на январь 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на февраль 2021
Состоянием на январь 2021
Состоянием на декабрь 2020

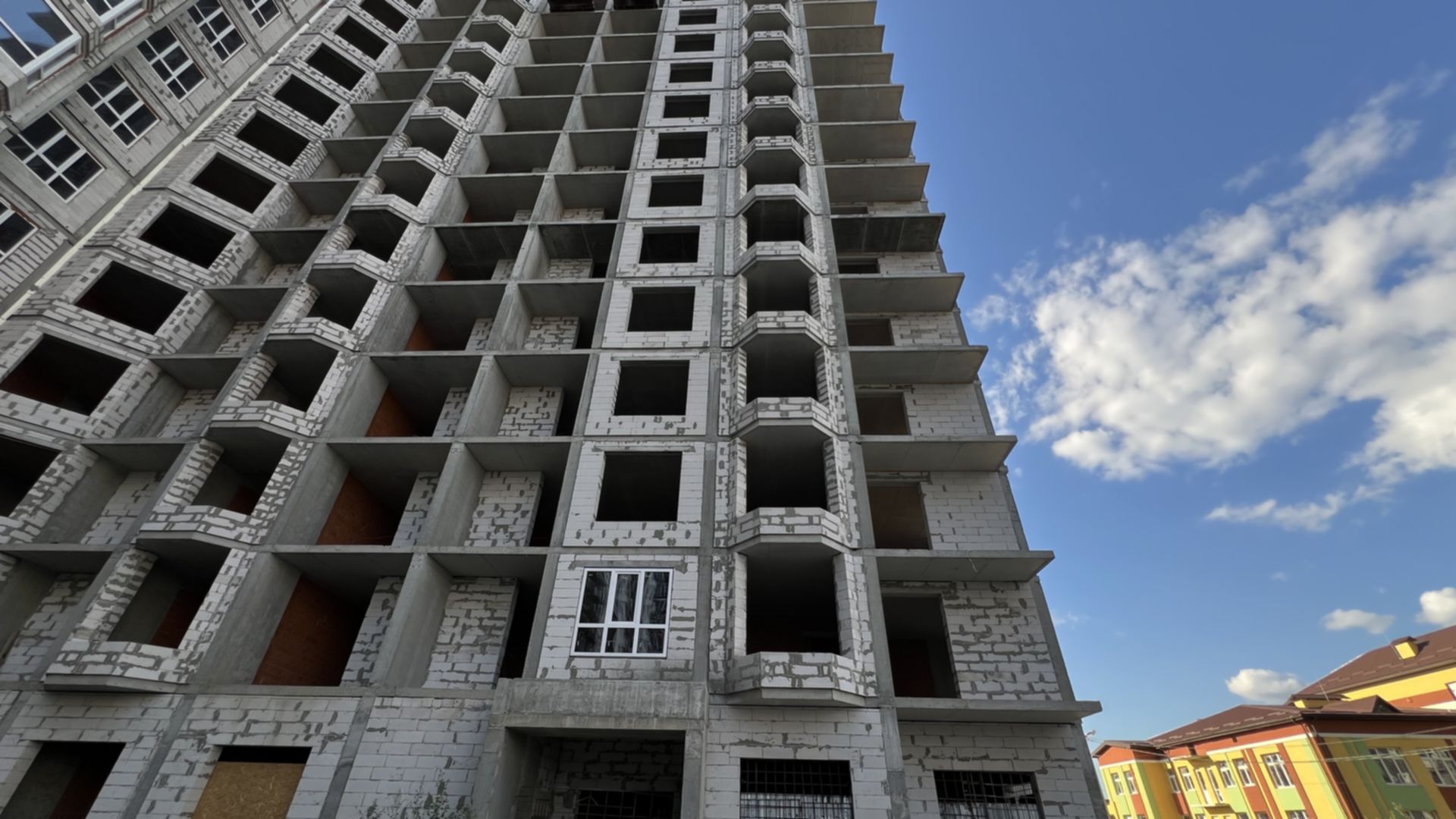

Секция 7, дом 5
бул. Леонида Бирюкова, 4
Технология монолитно-каркасная

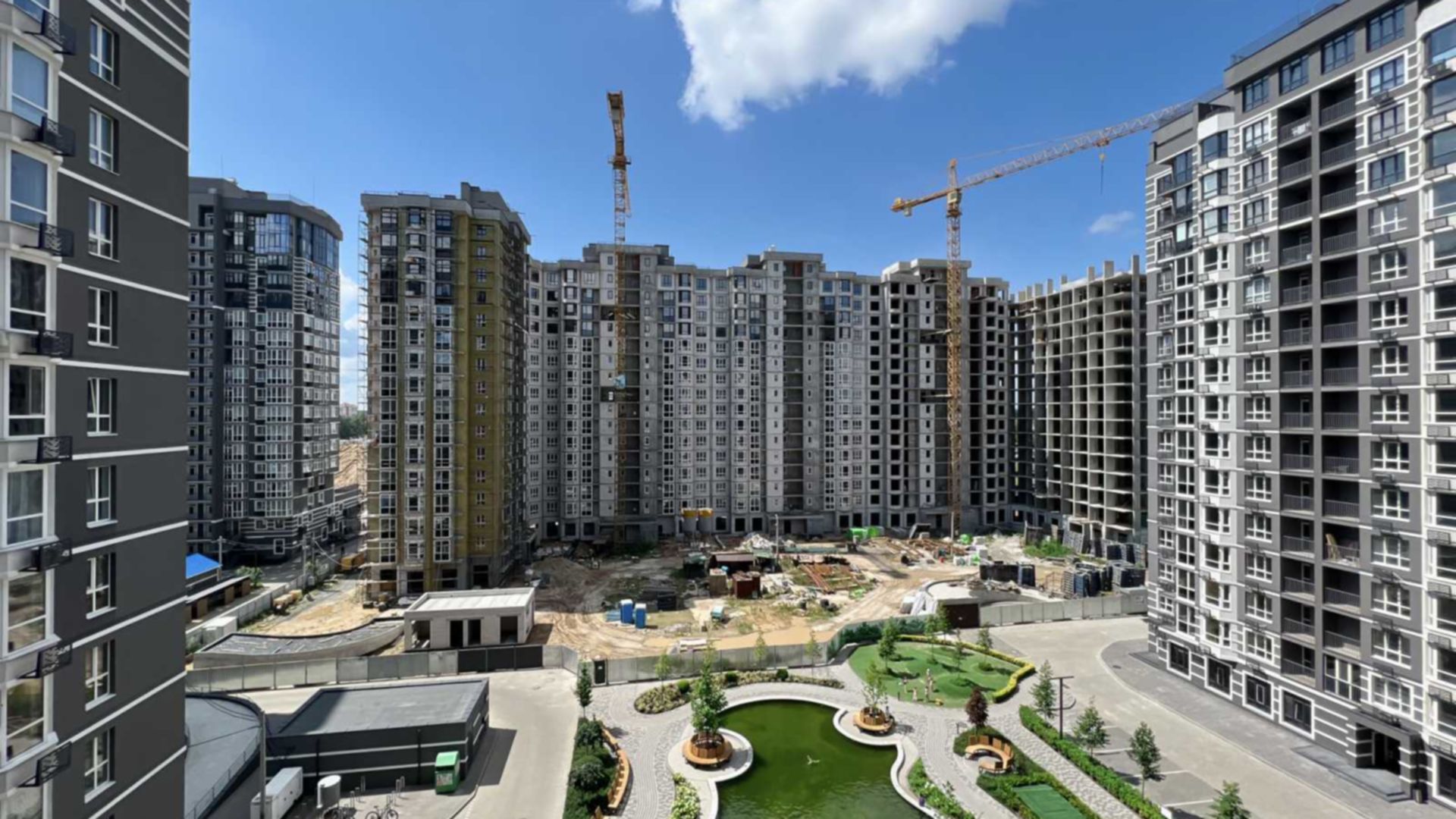

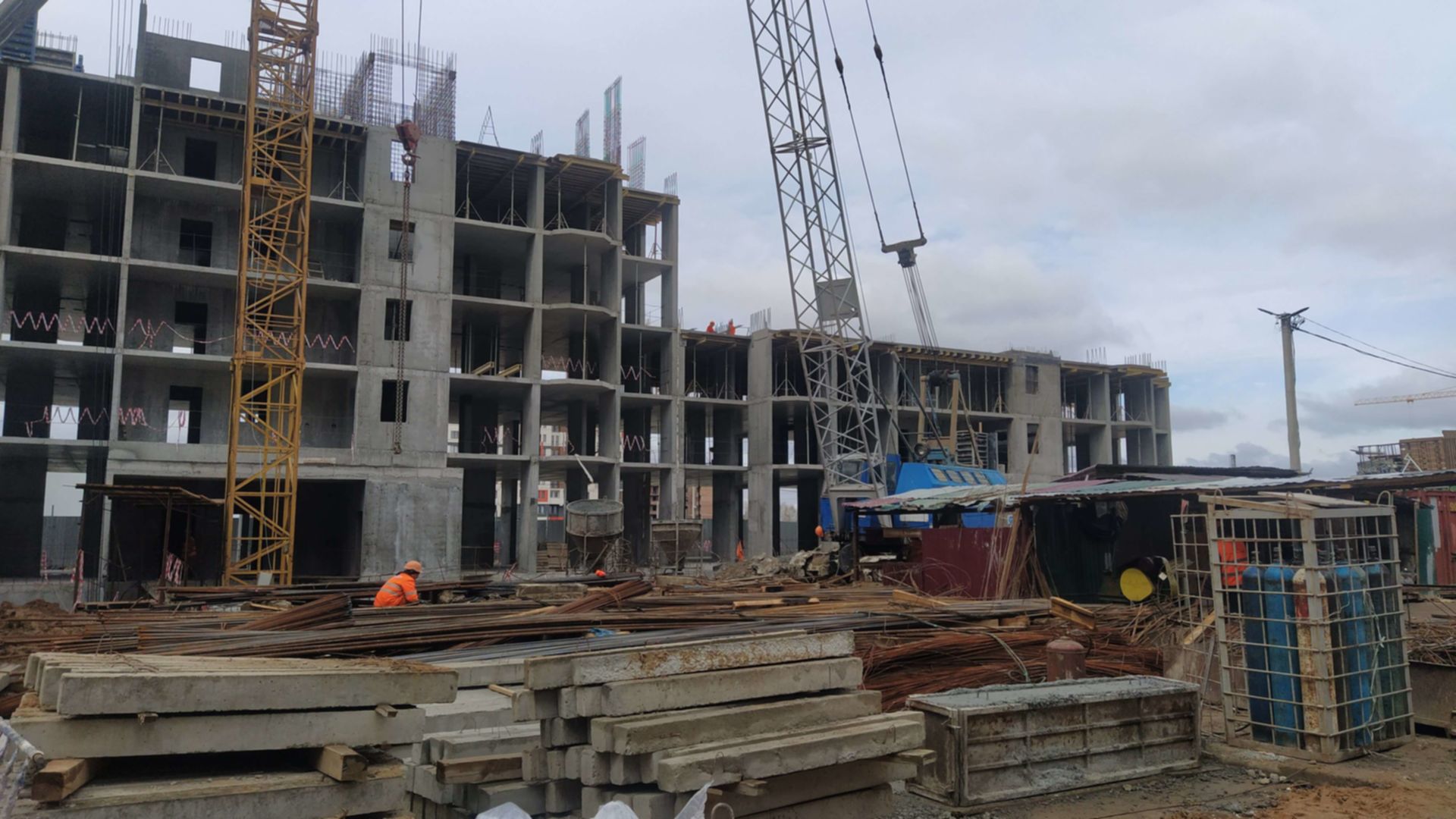

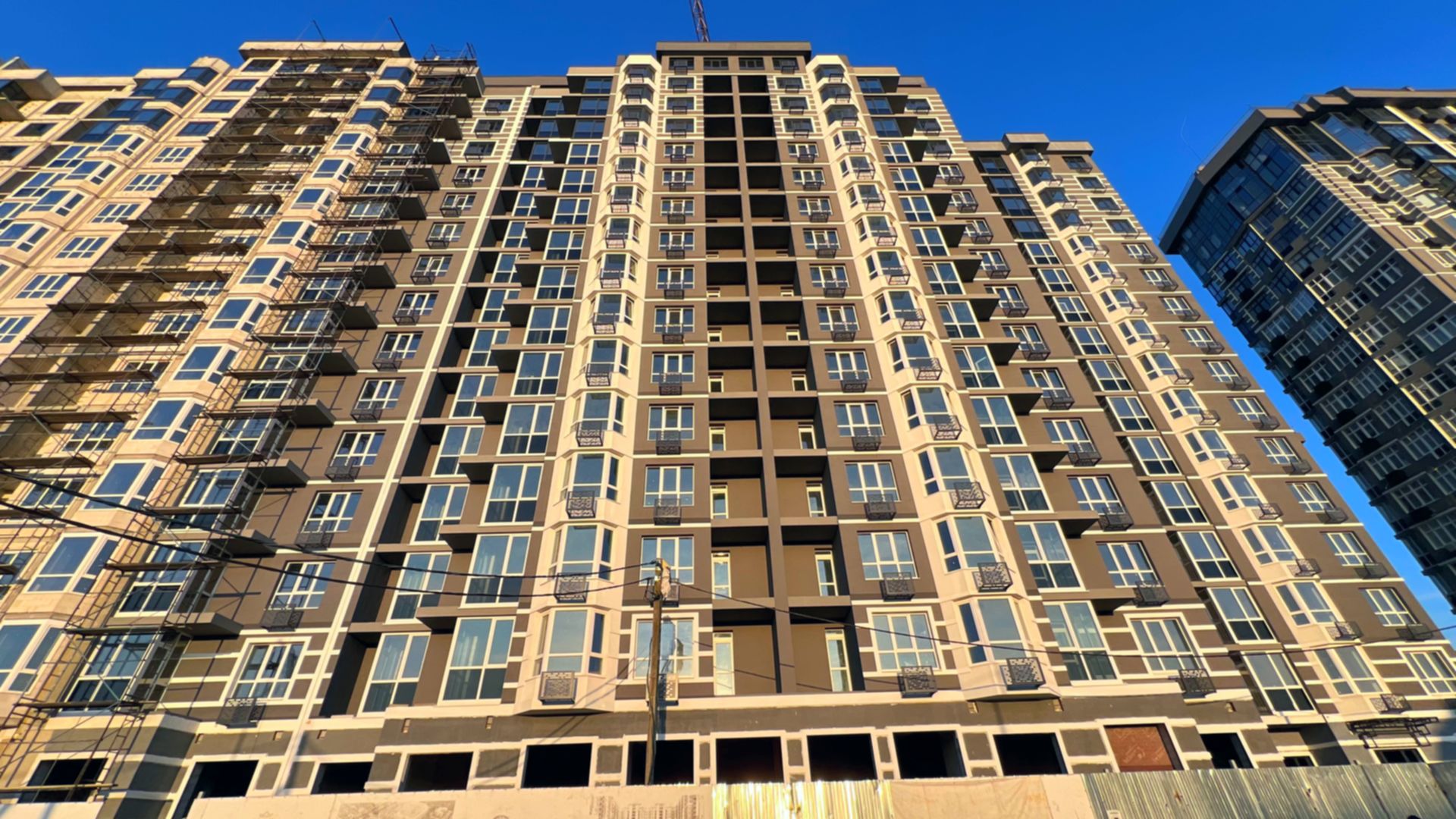

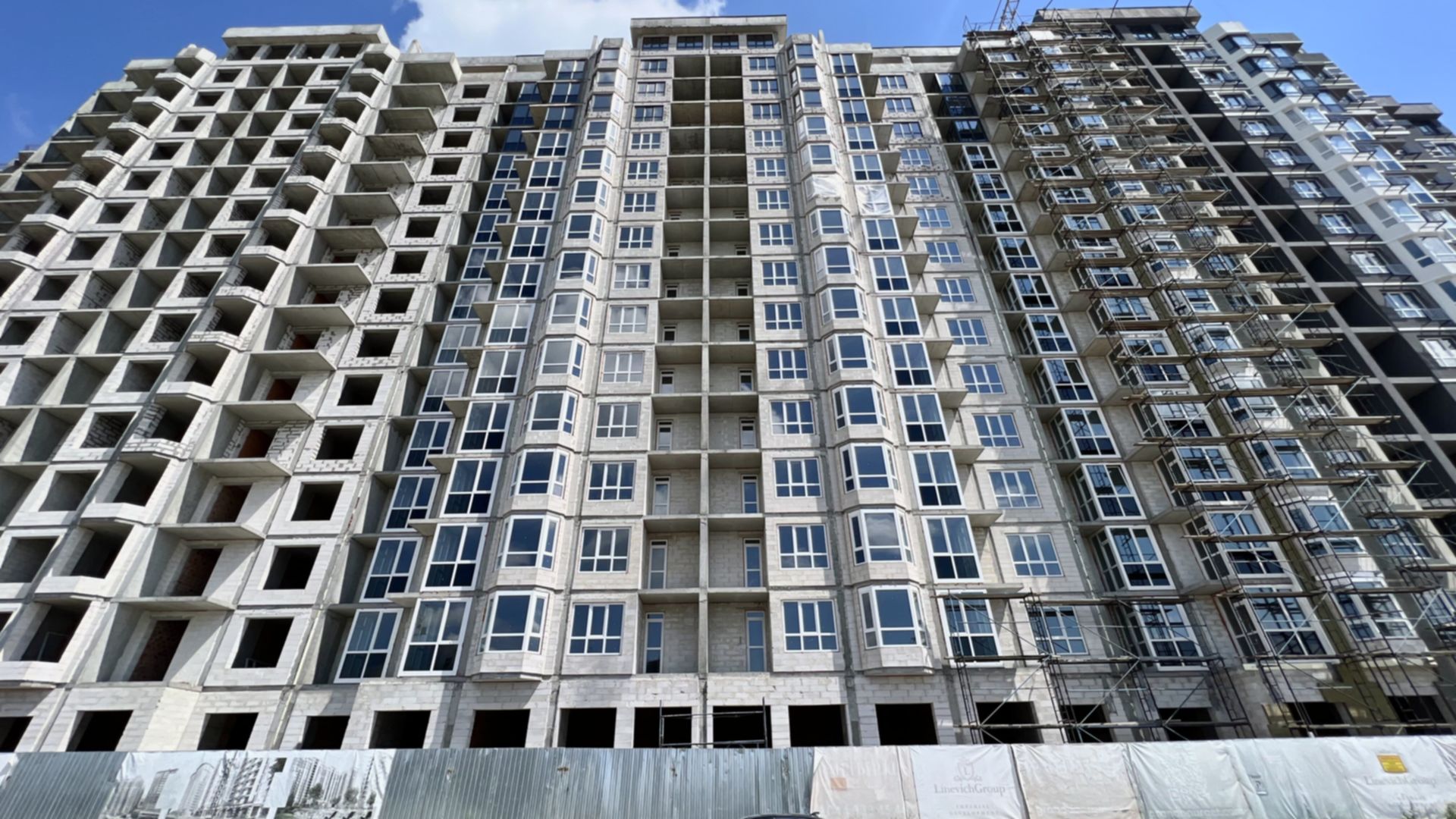

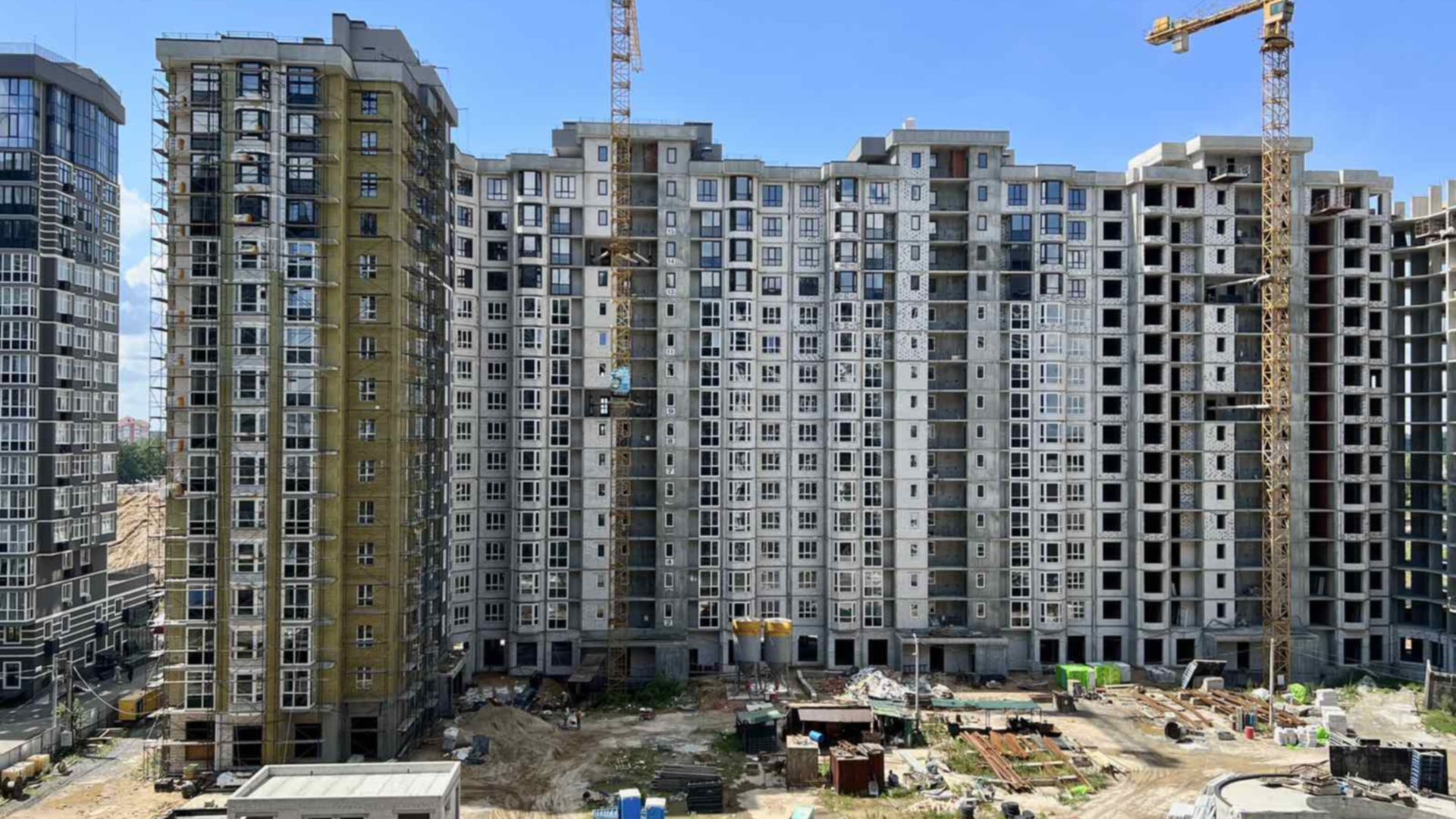

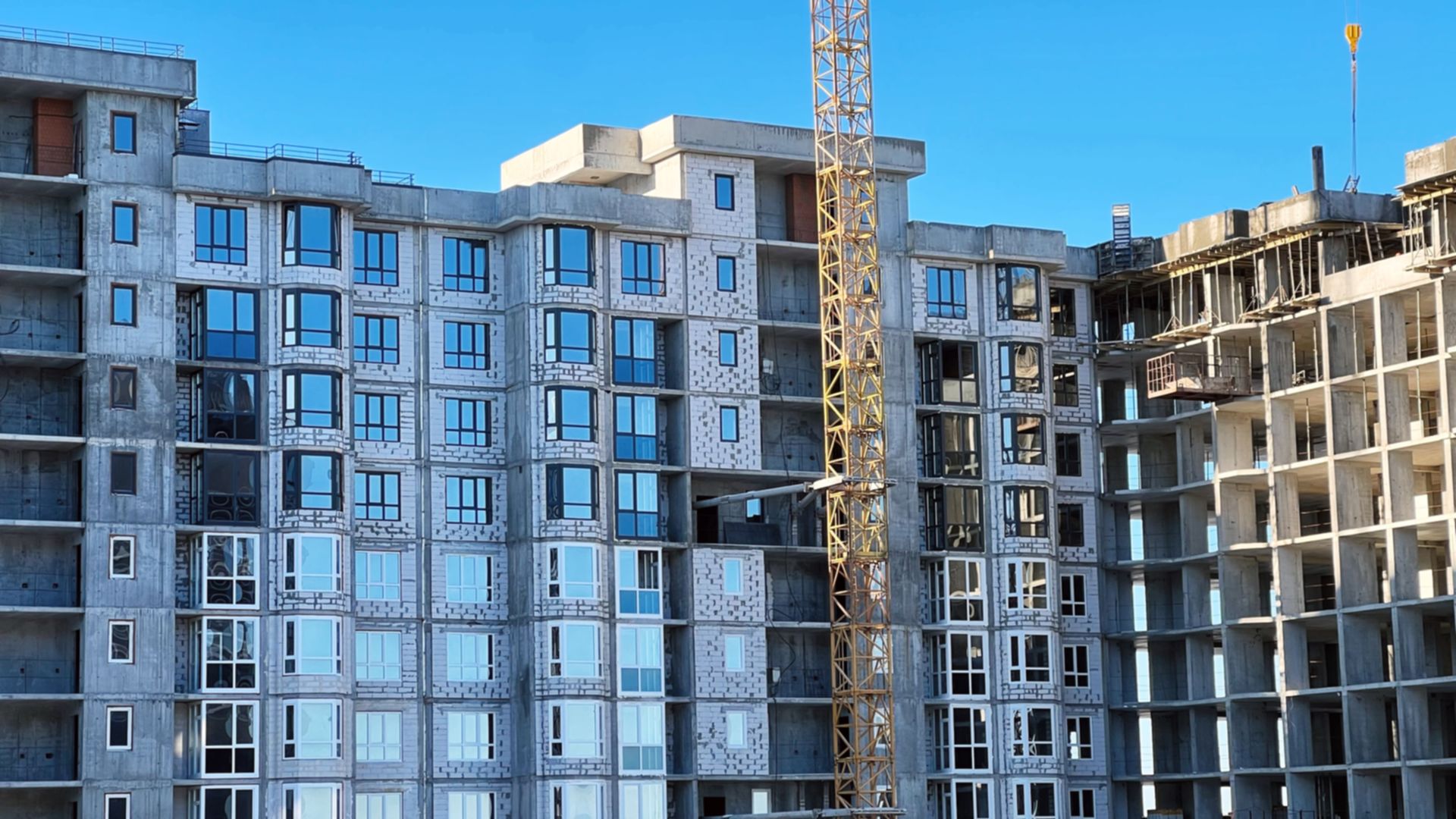

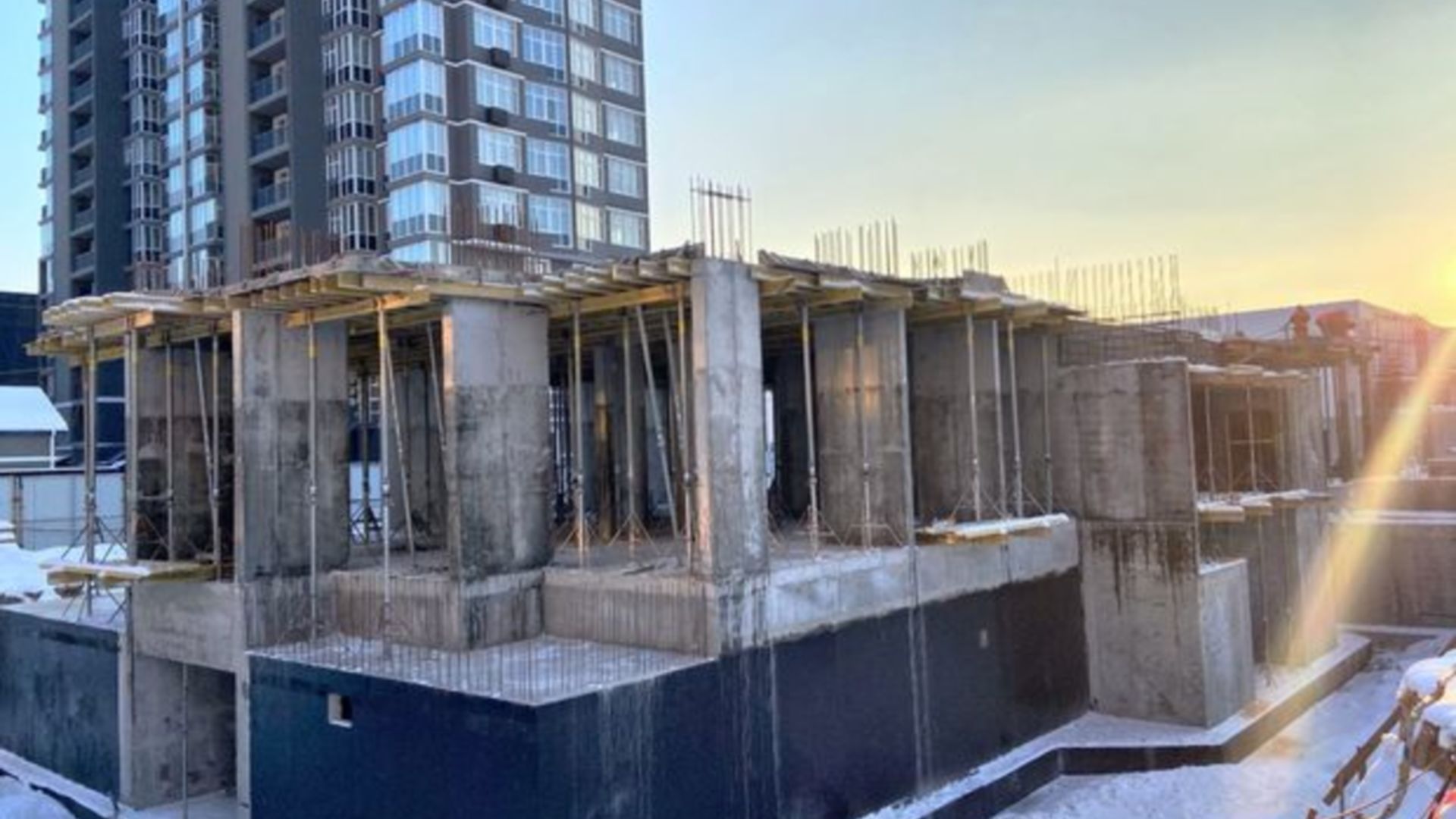

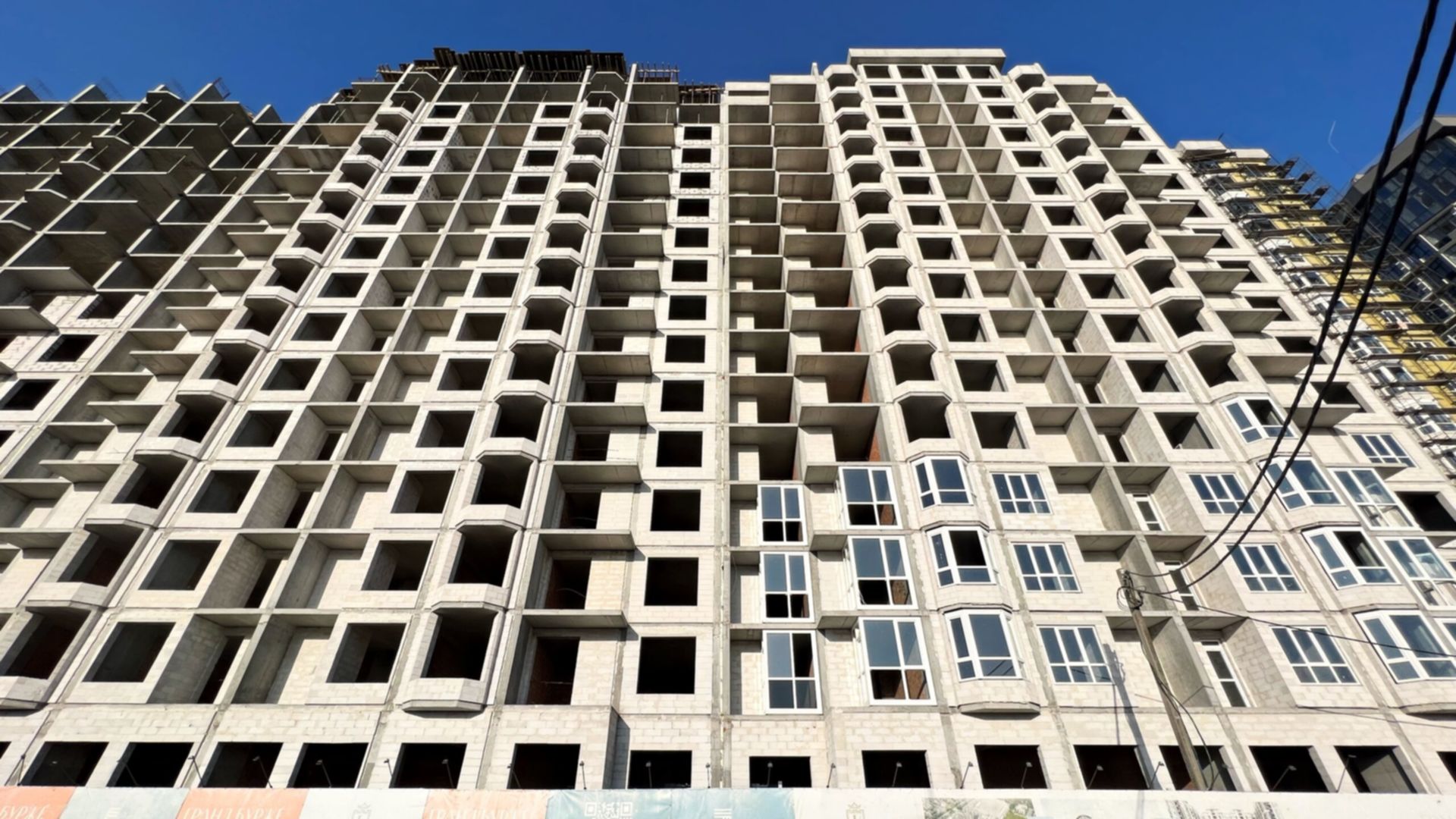

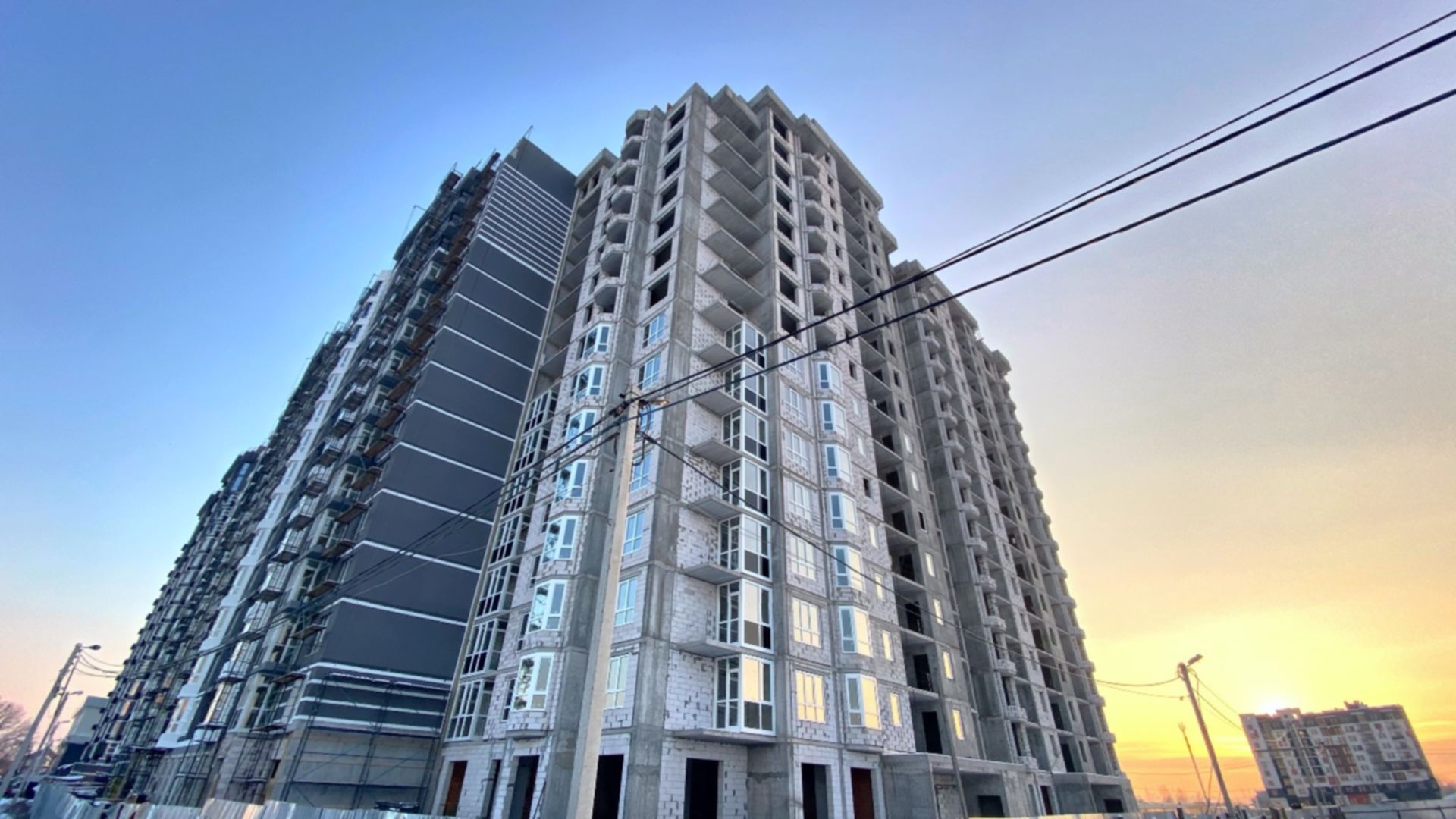

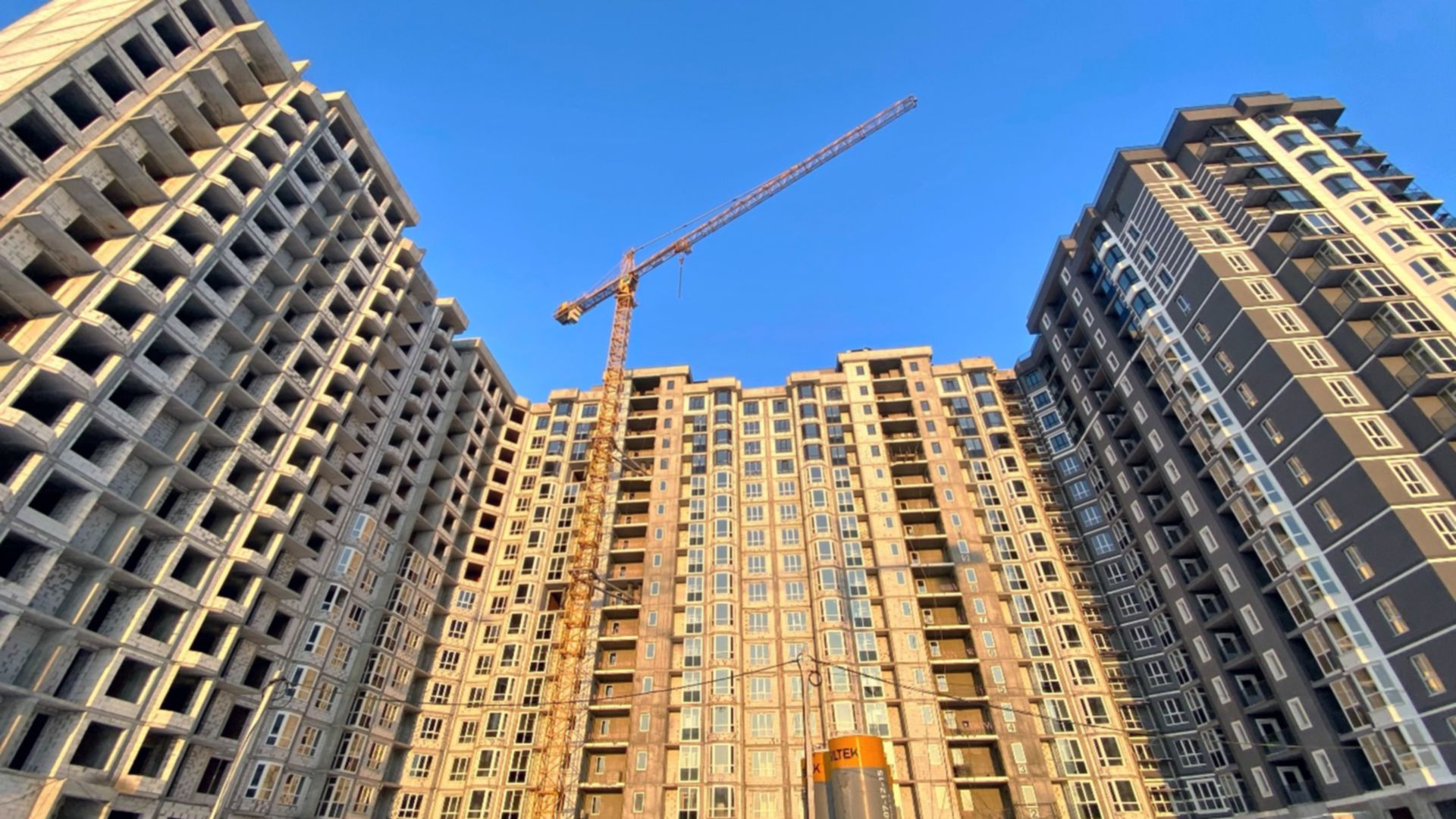

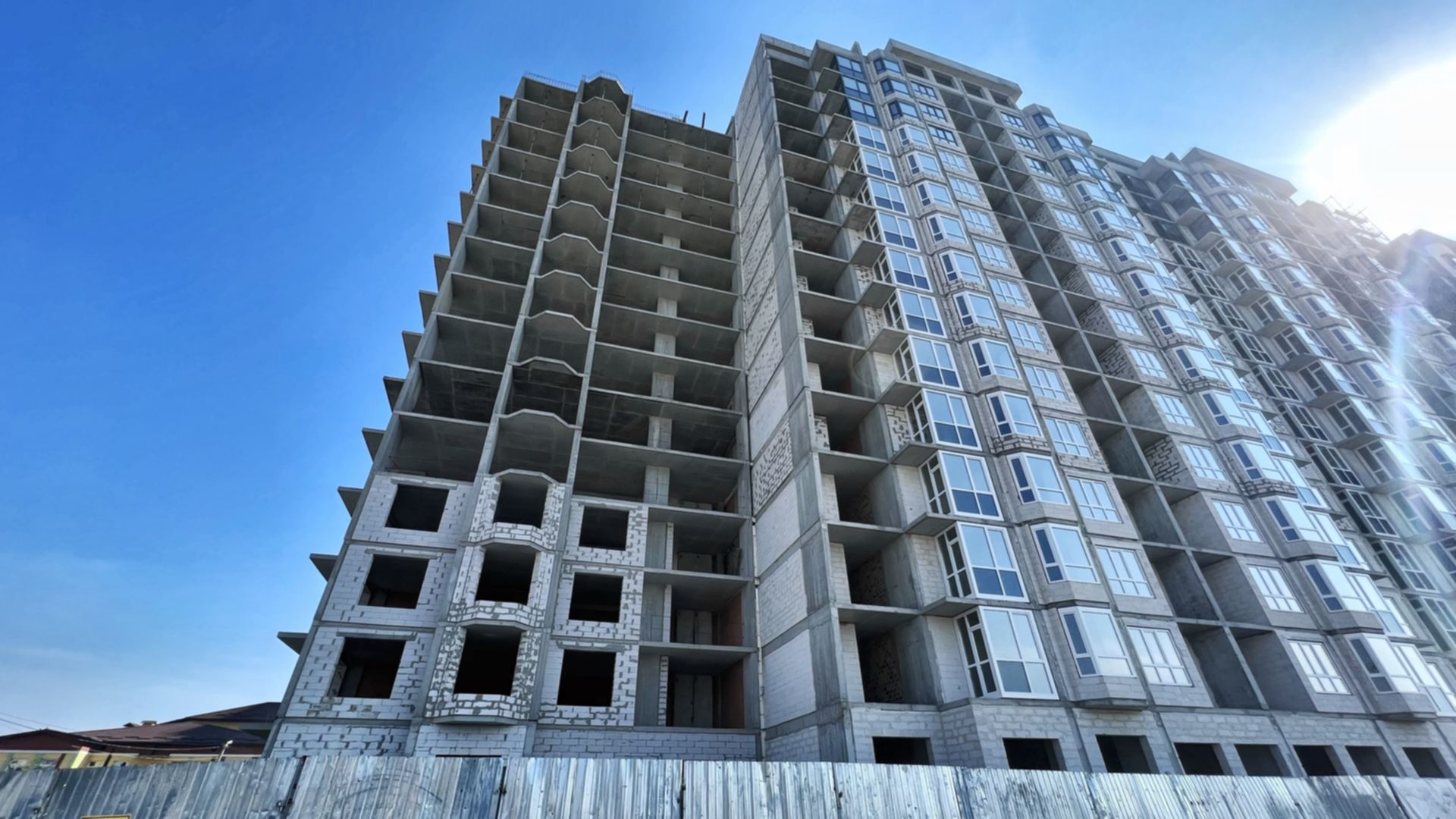

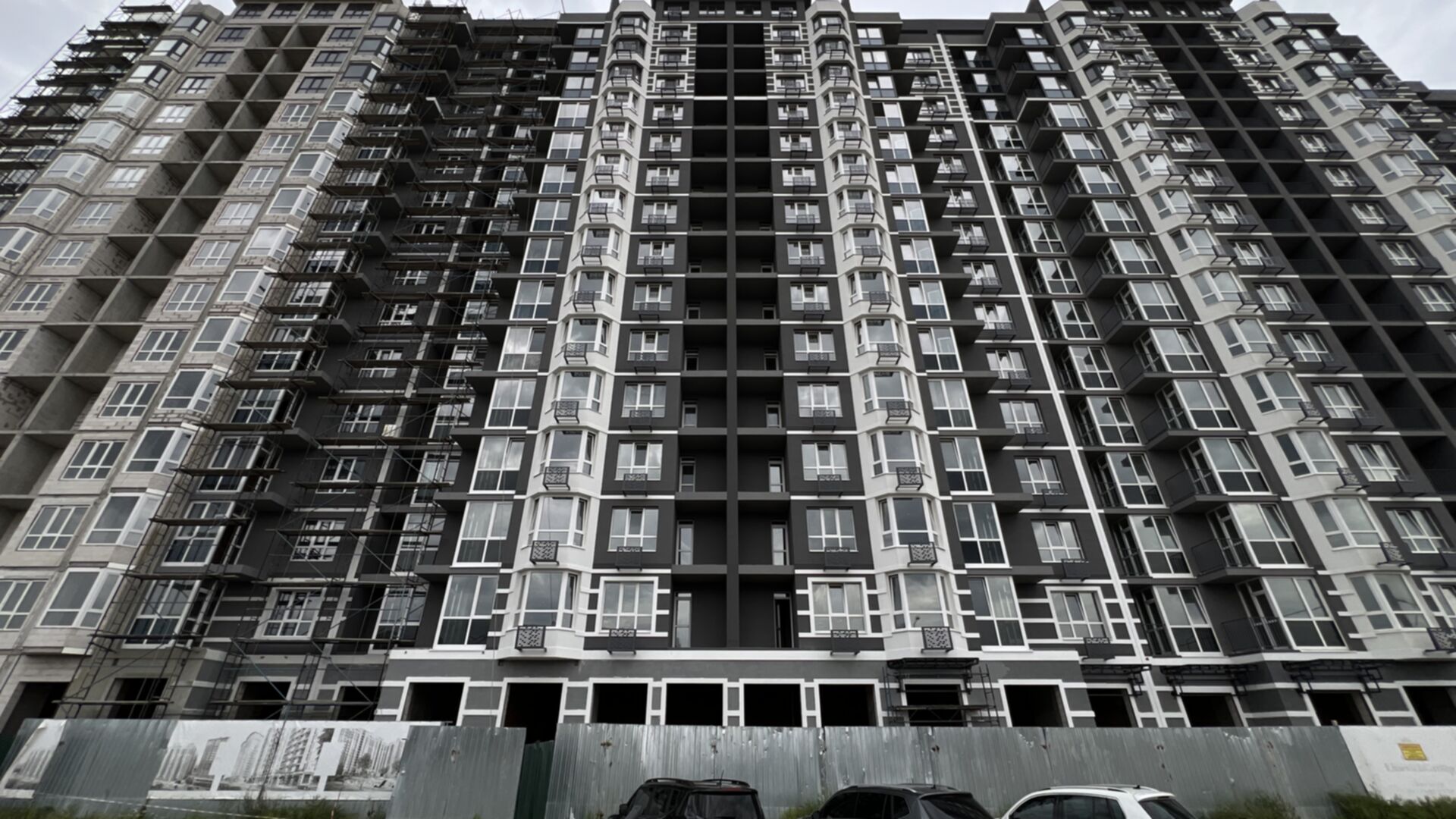

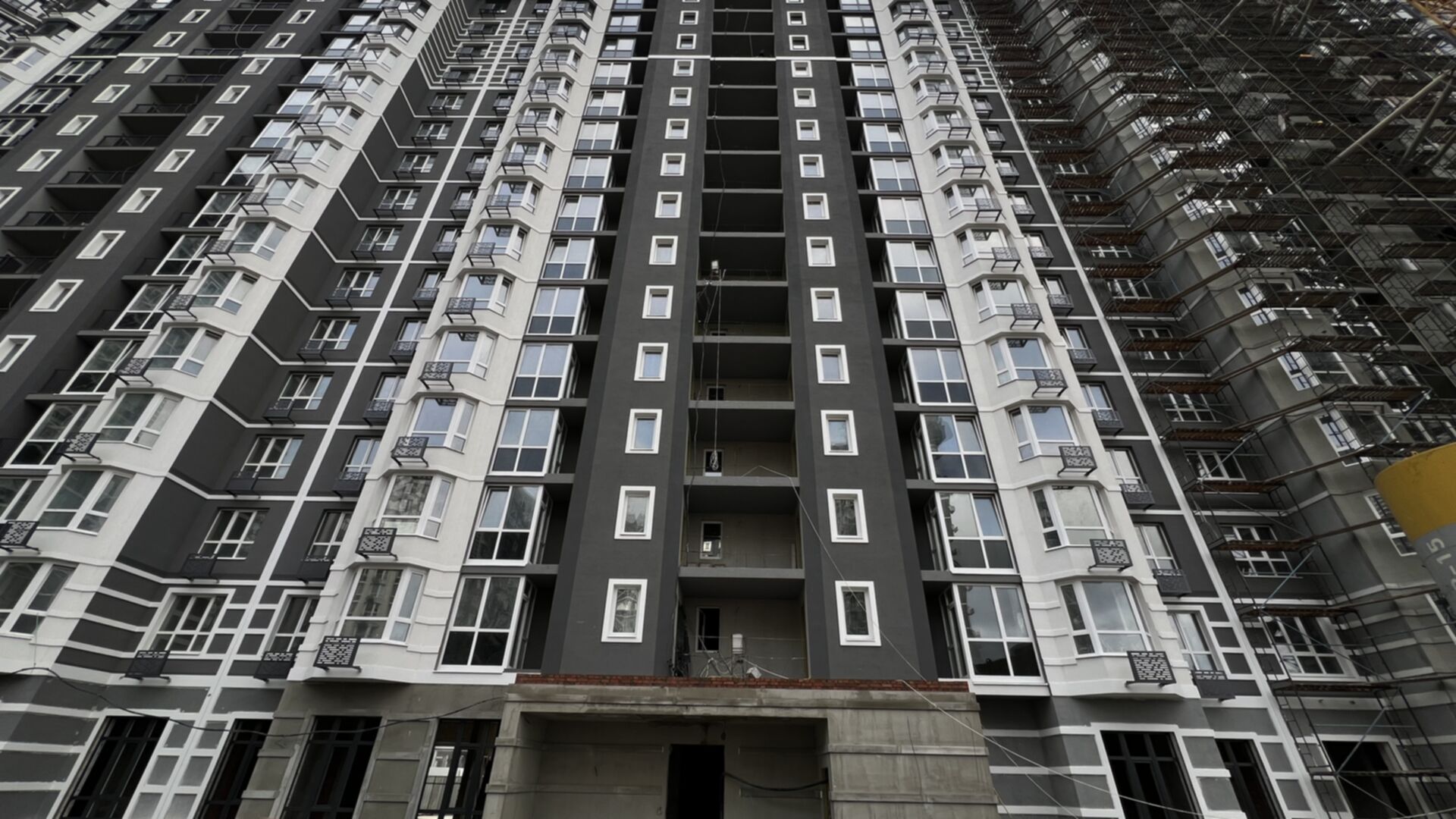

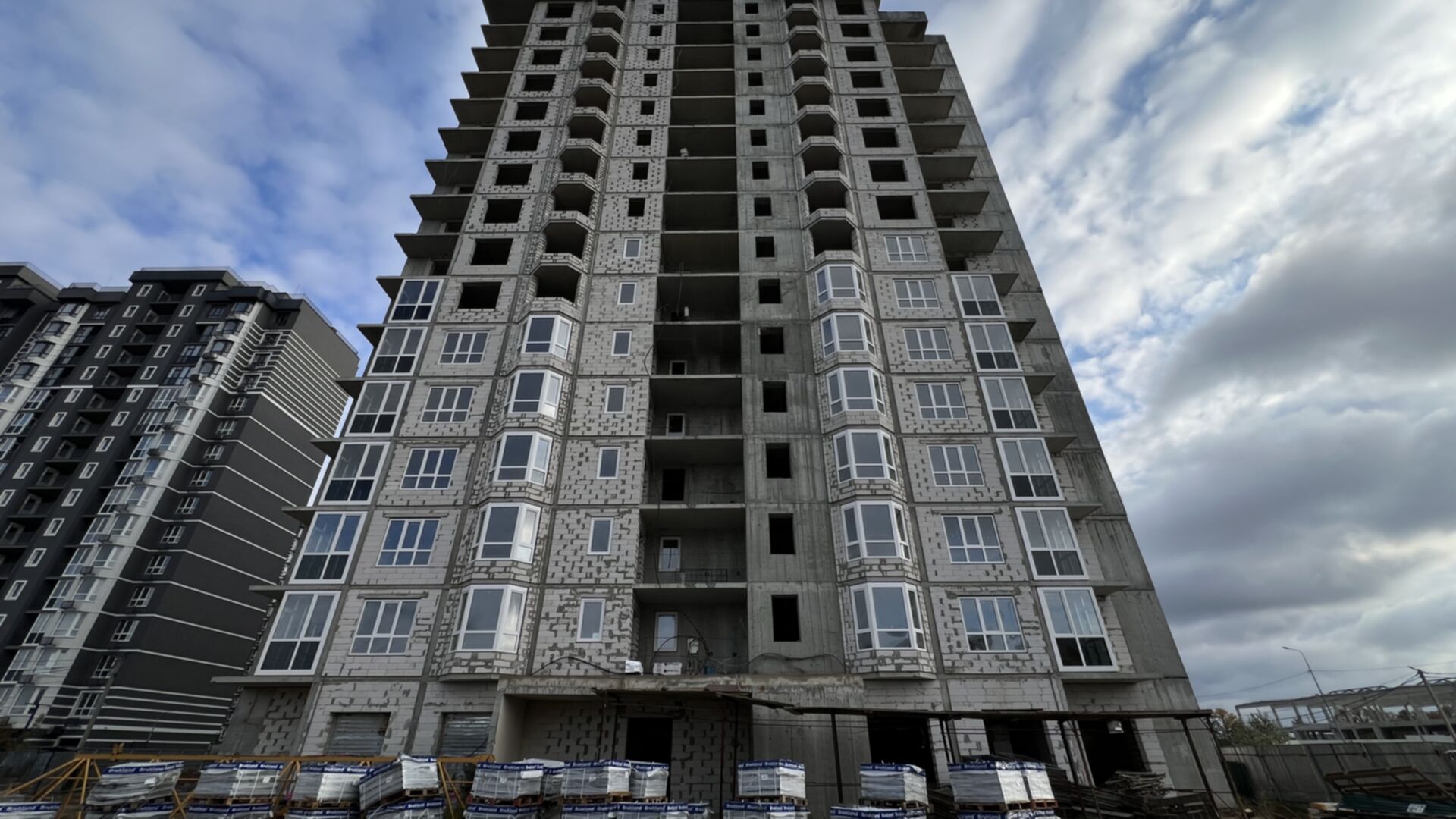

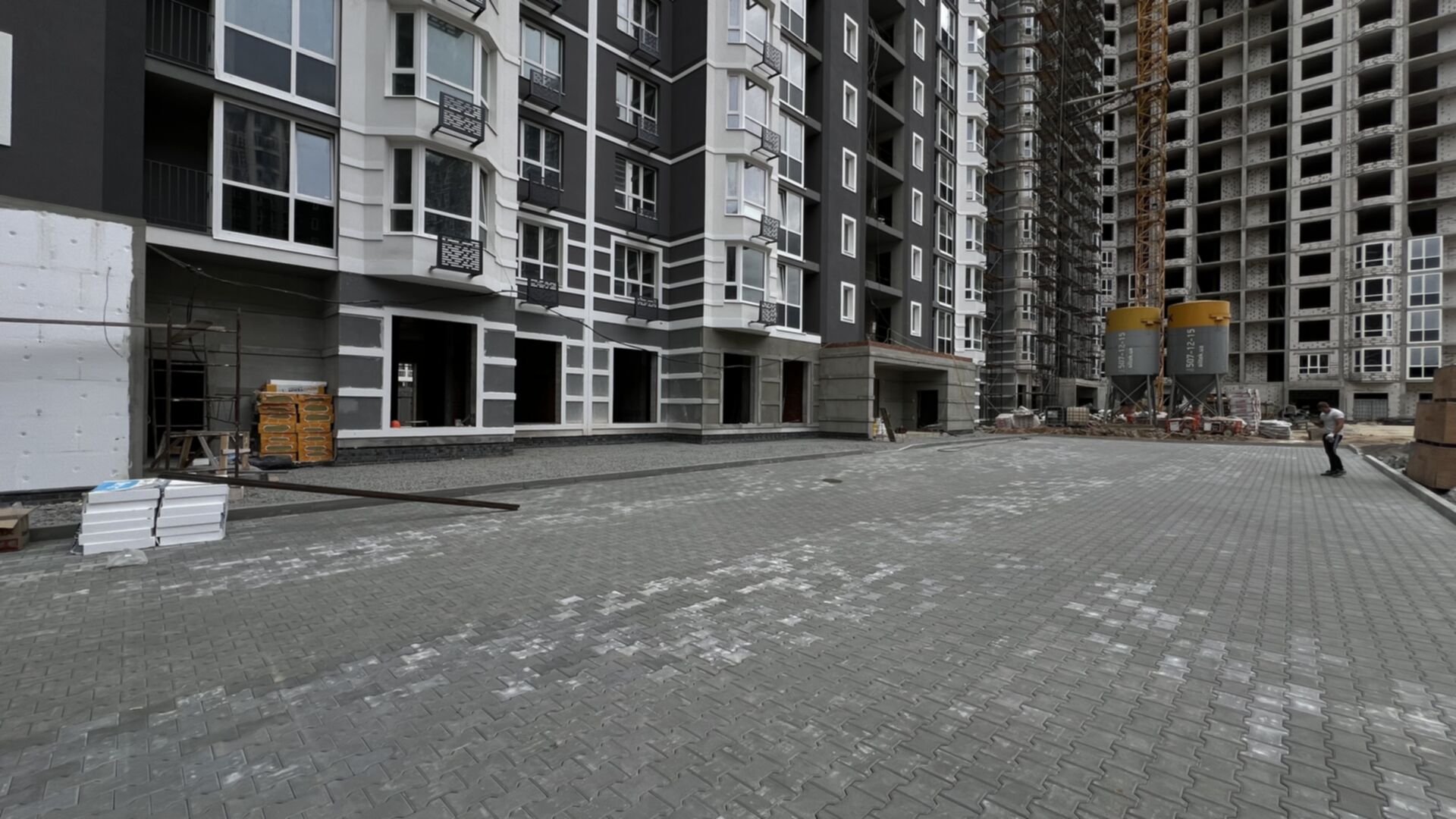

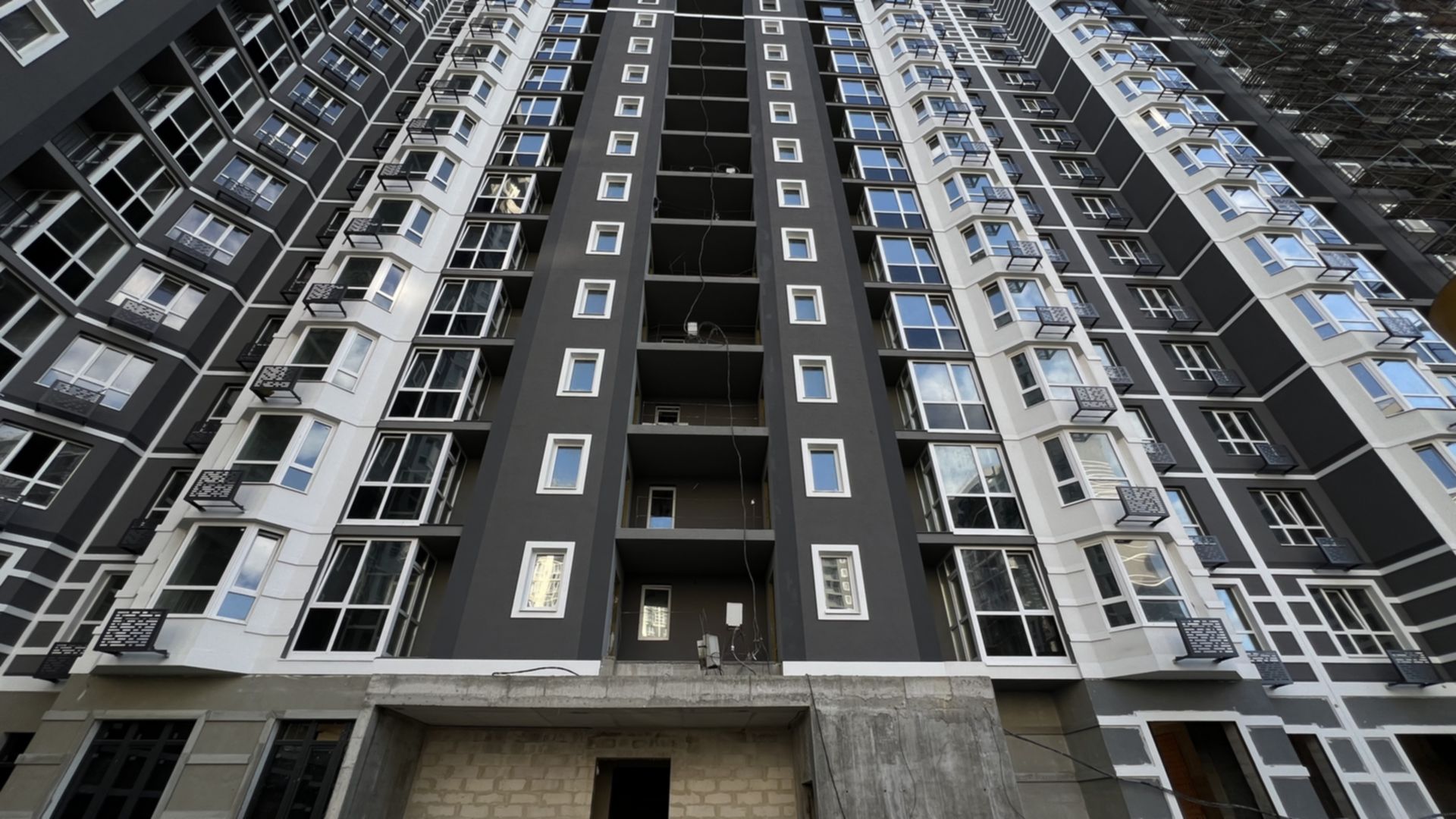

Фасадные работы
Дата сдачи 2 кв. 2025
Перенесено с 1 кв. 2025
Завершено 8 этапов из 10

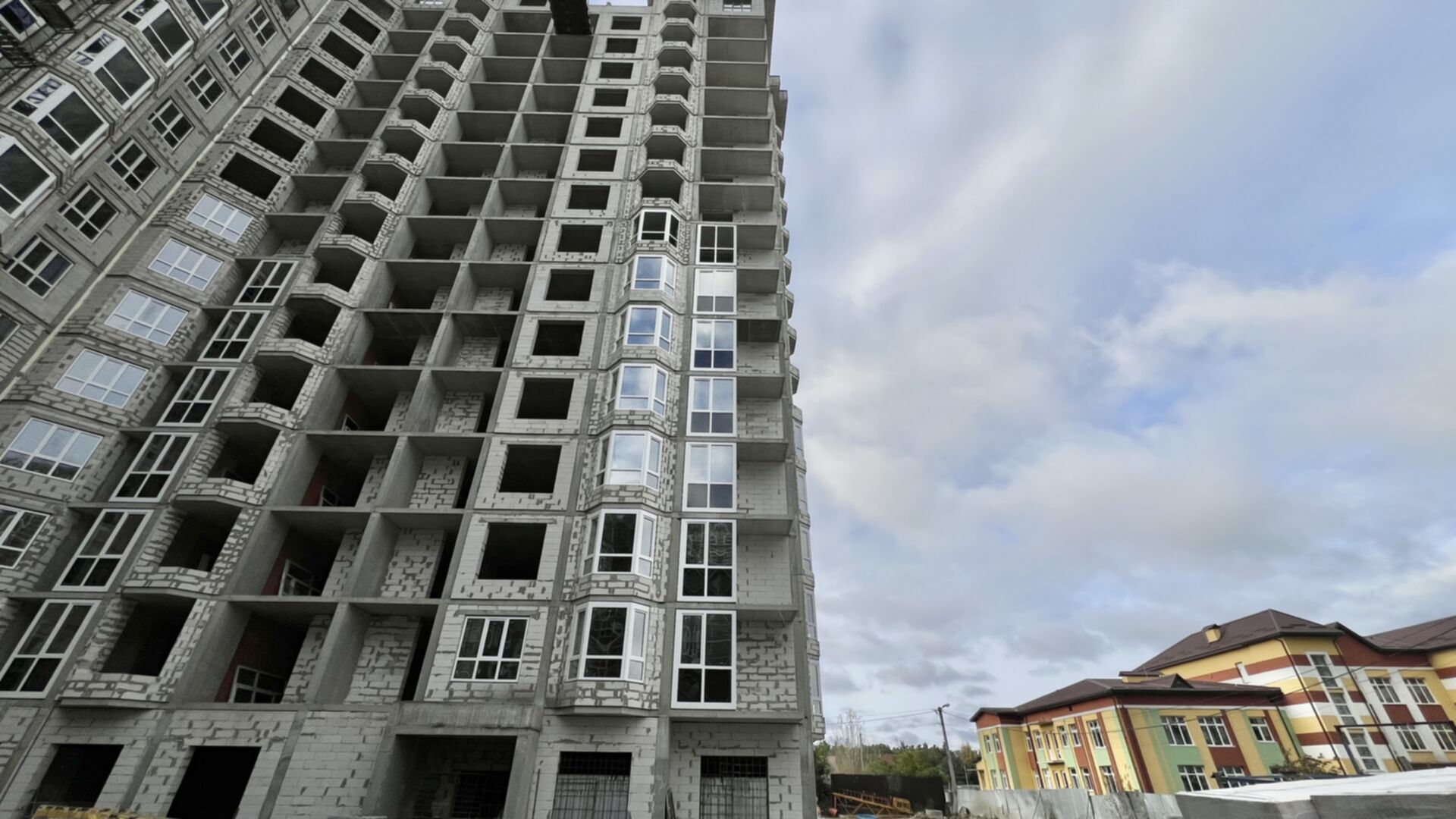

Состоянием на март 2025
проверено инспектором DIM.RIA
Состоянием на декабрь 2024
Состоянием на октябрь 2024
Состоянием на август 2024
Состоянием на июль 2024
Состоянием на декабрь 2023
Состоянием на сентябрь 2023
Состоянием на январь 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на февраль 2021
Состоянием на январь 2021
Состоянием на декабрь 2020

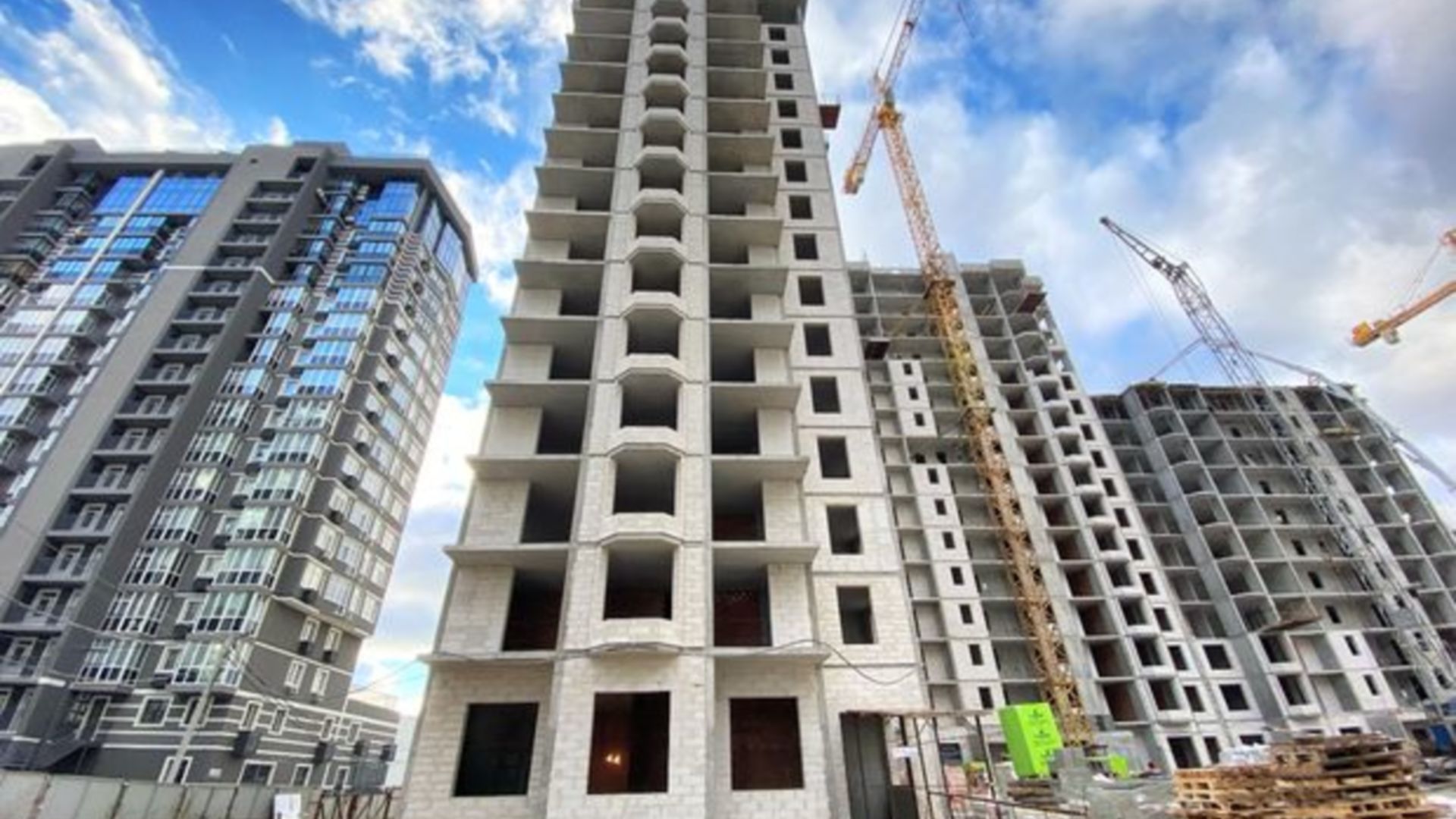

Секция 8, дом 5
бул. Леонида Бирюкова, 4
Технология монолитно-каркасная

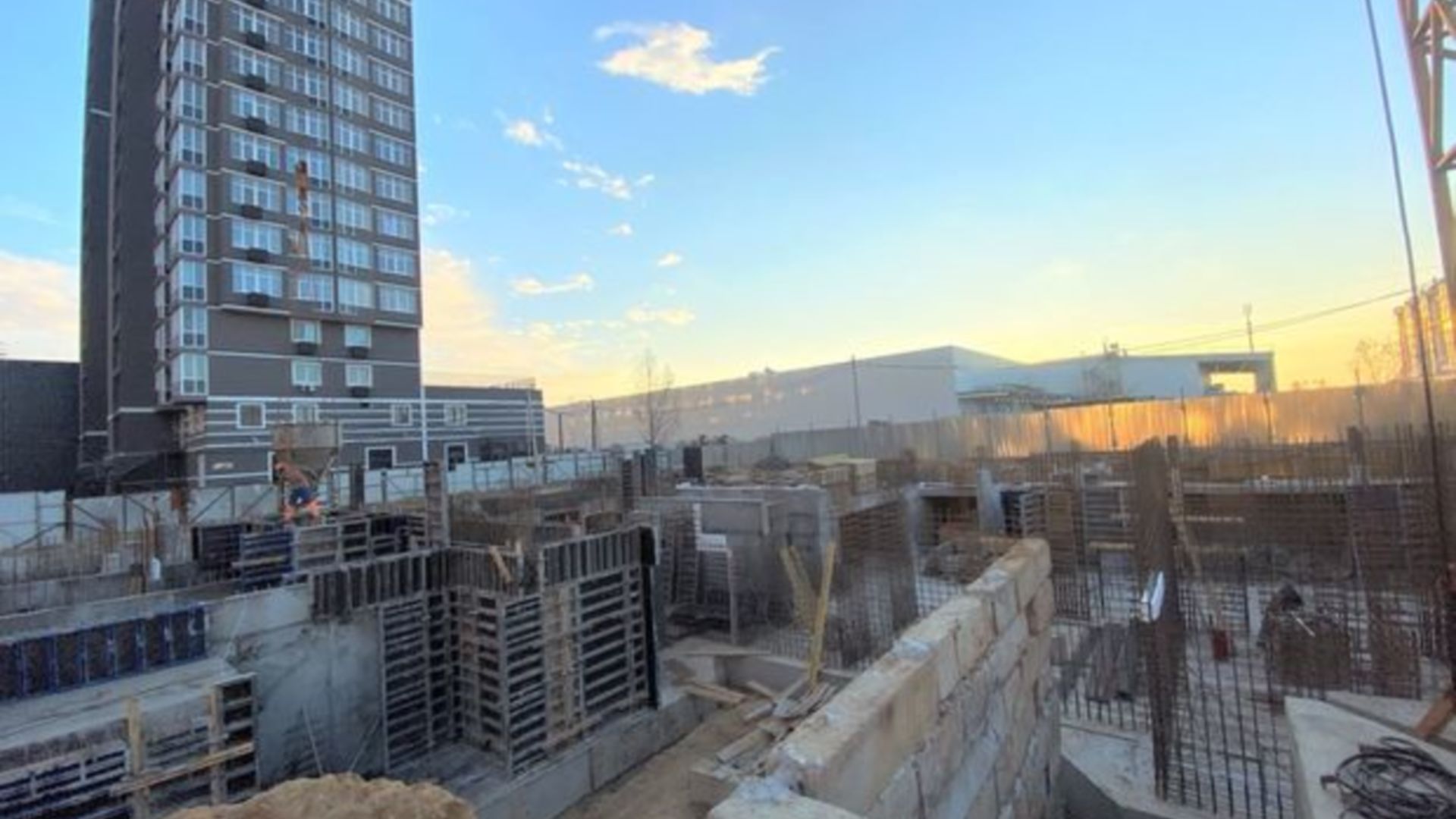

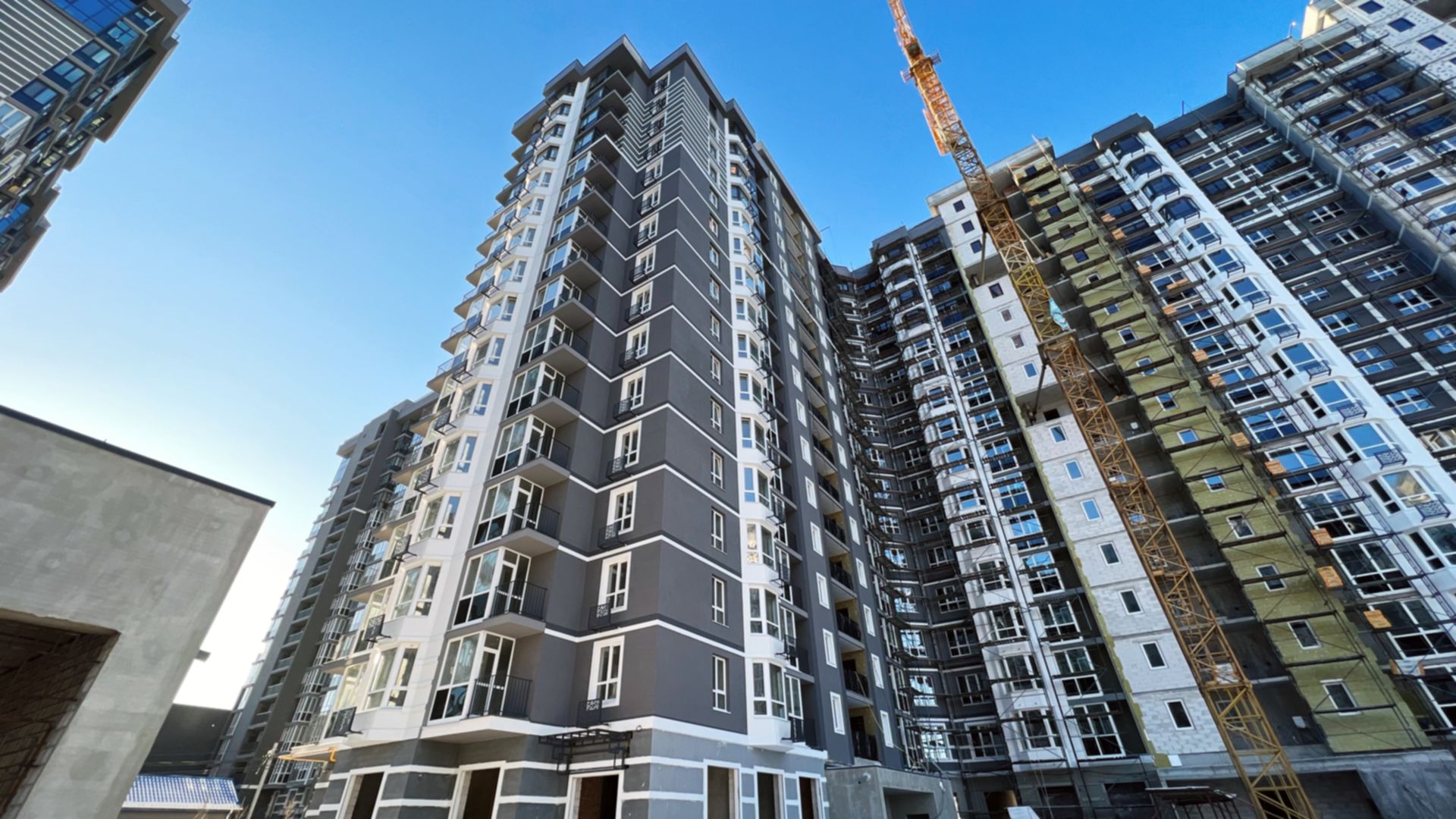

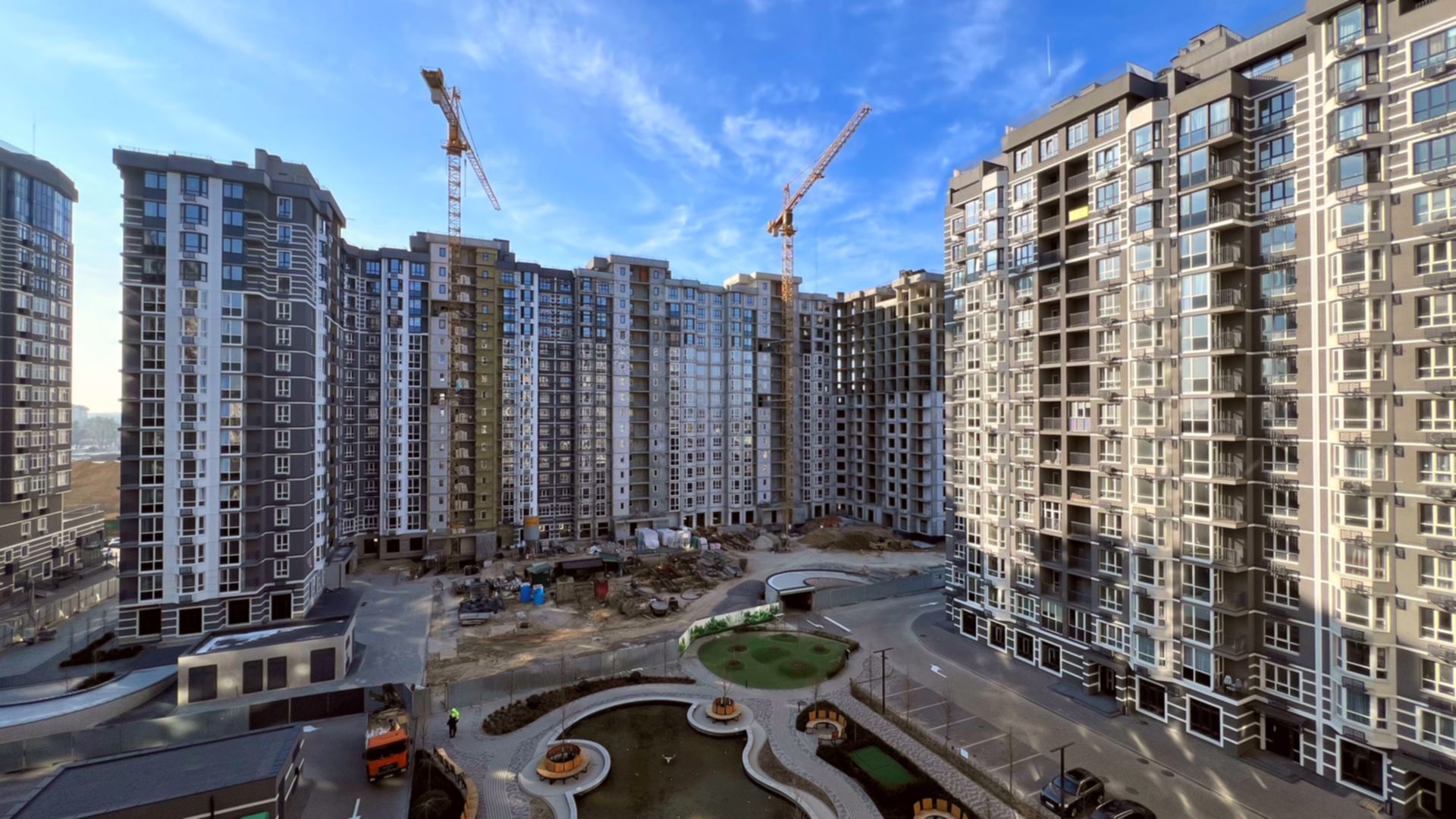

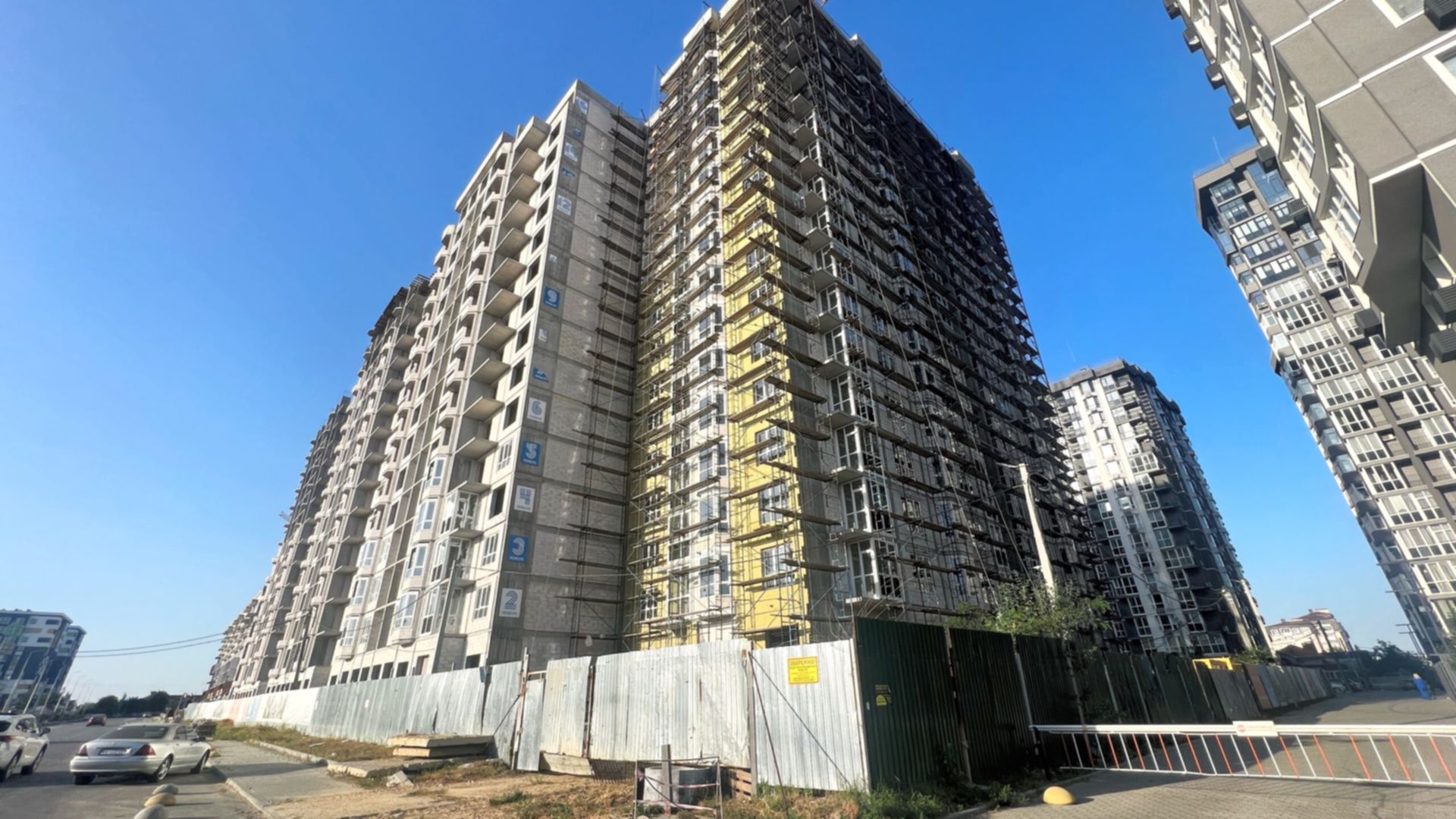

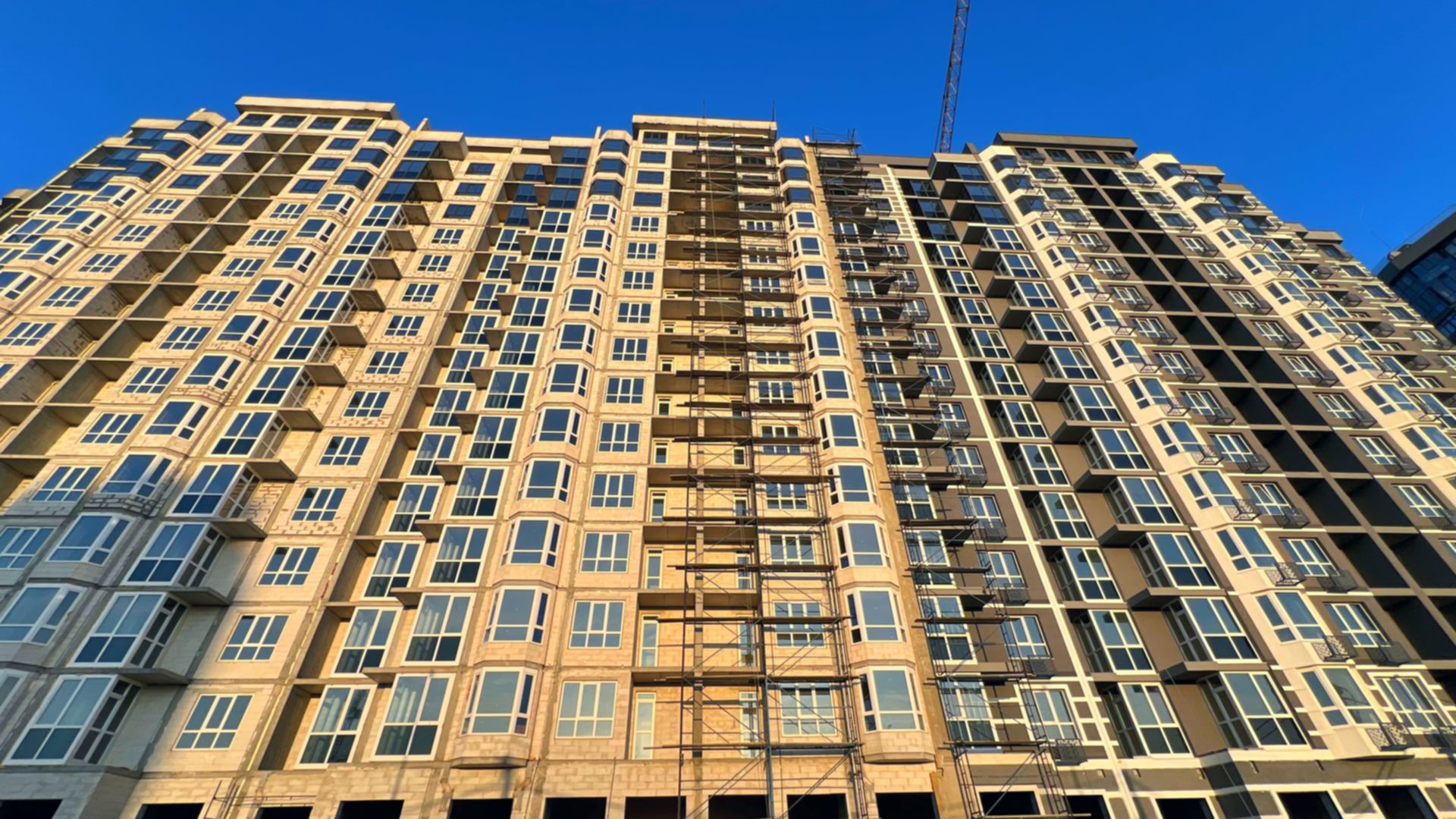

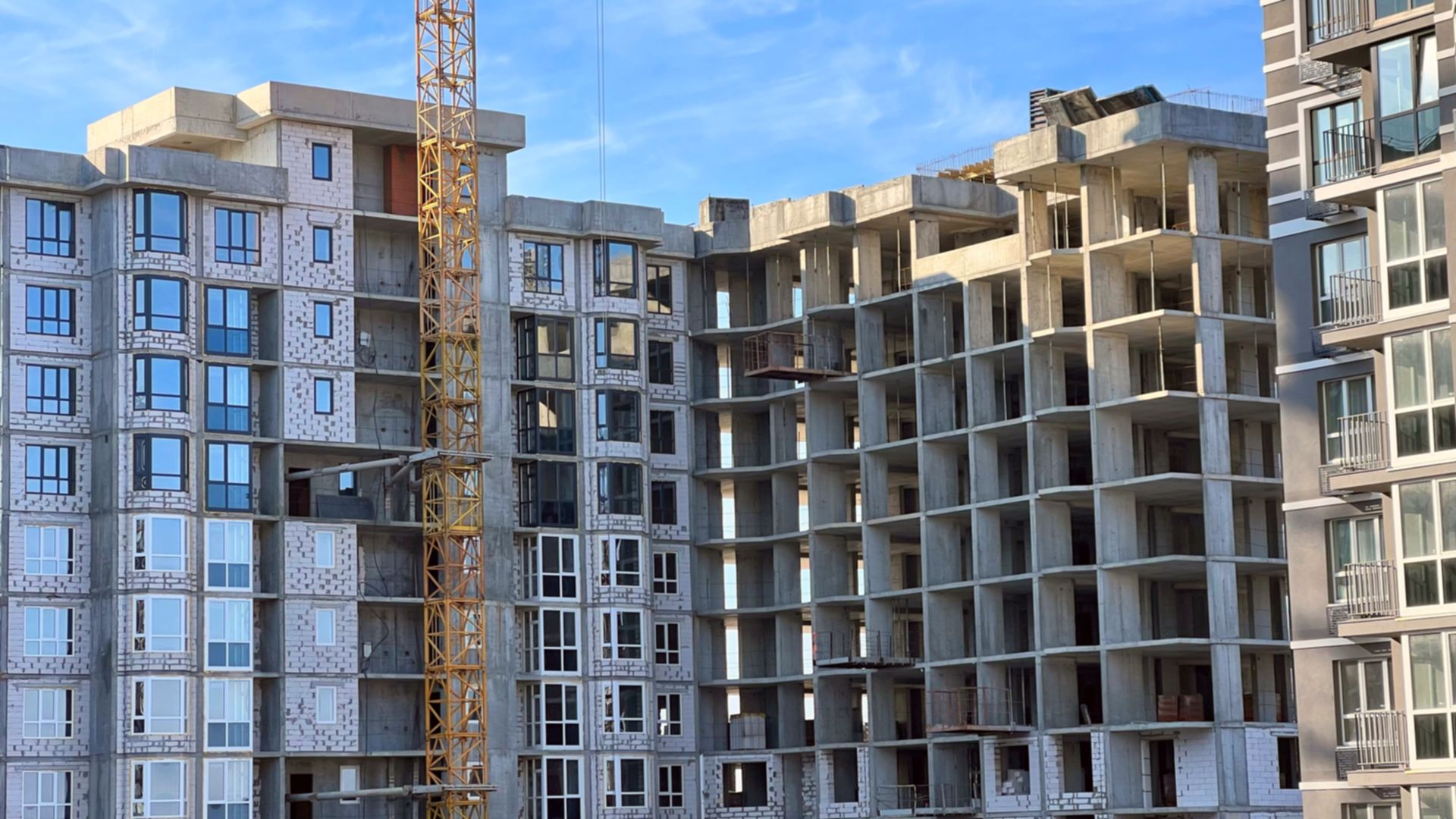

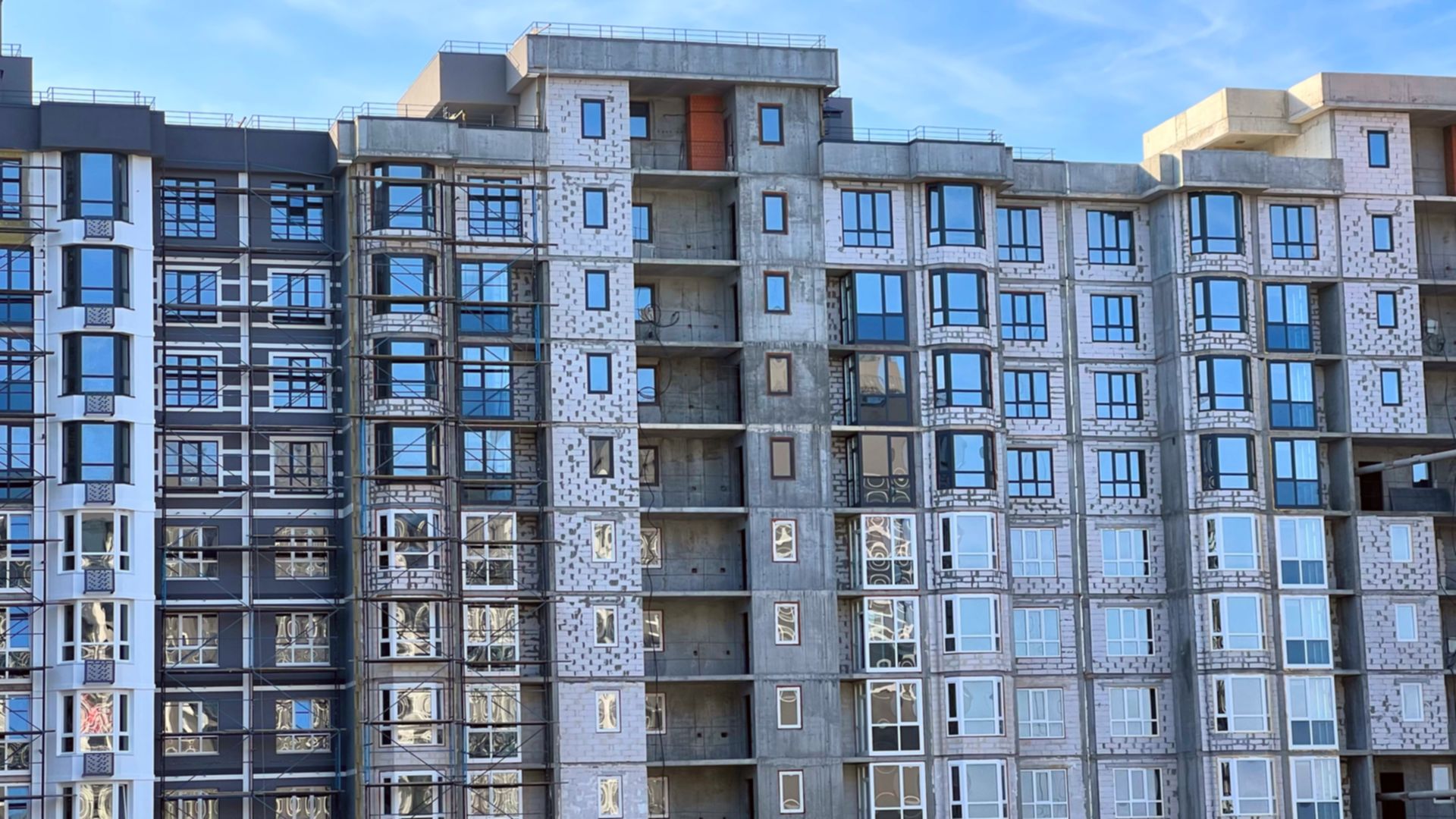

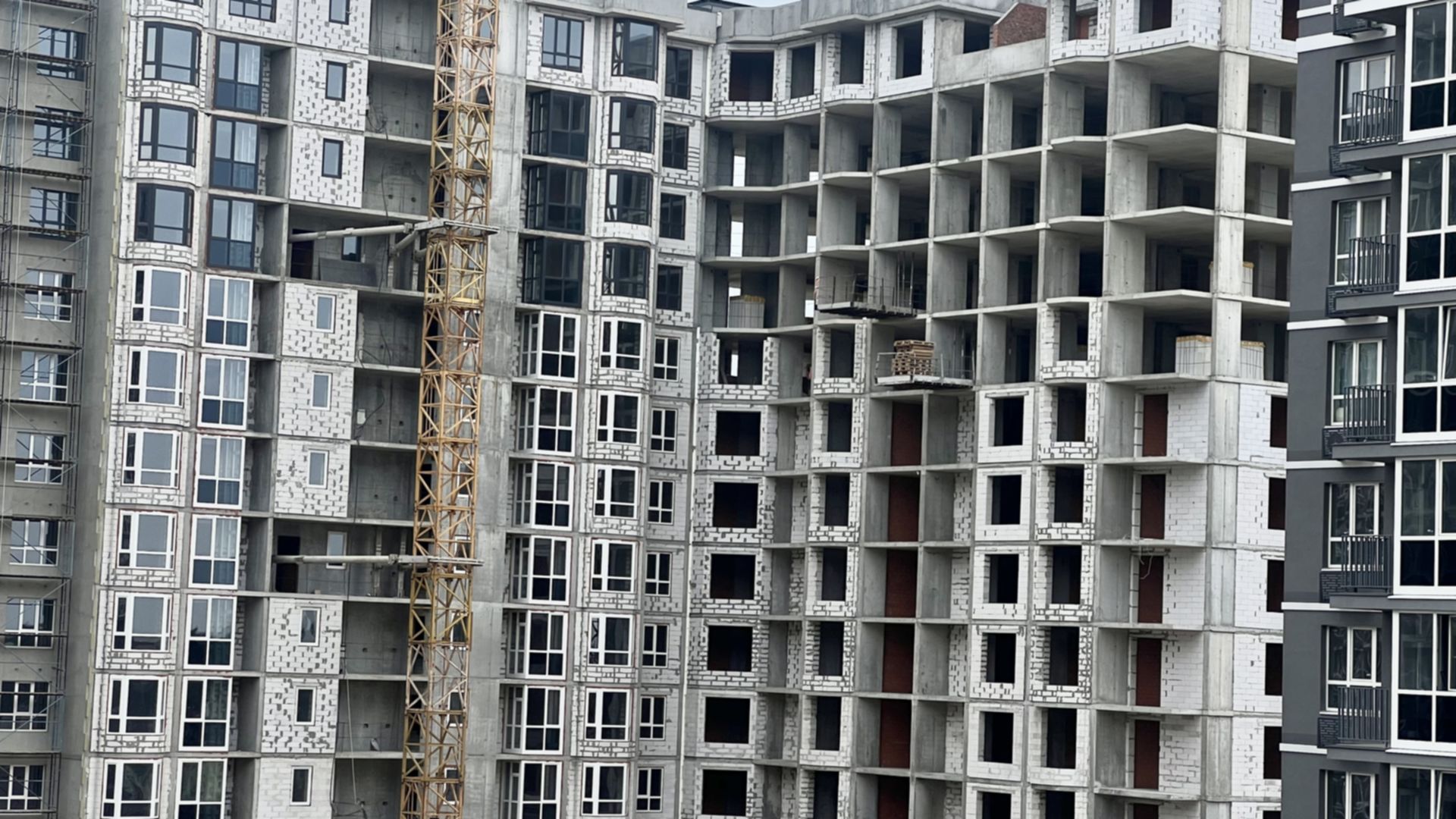

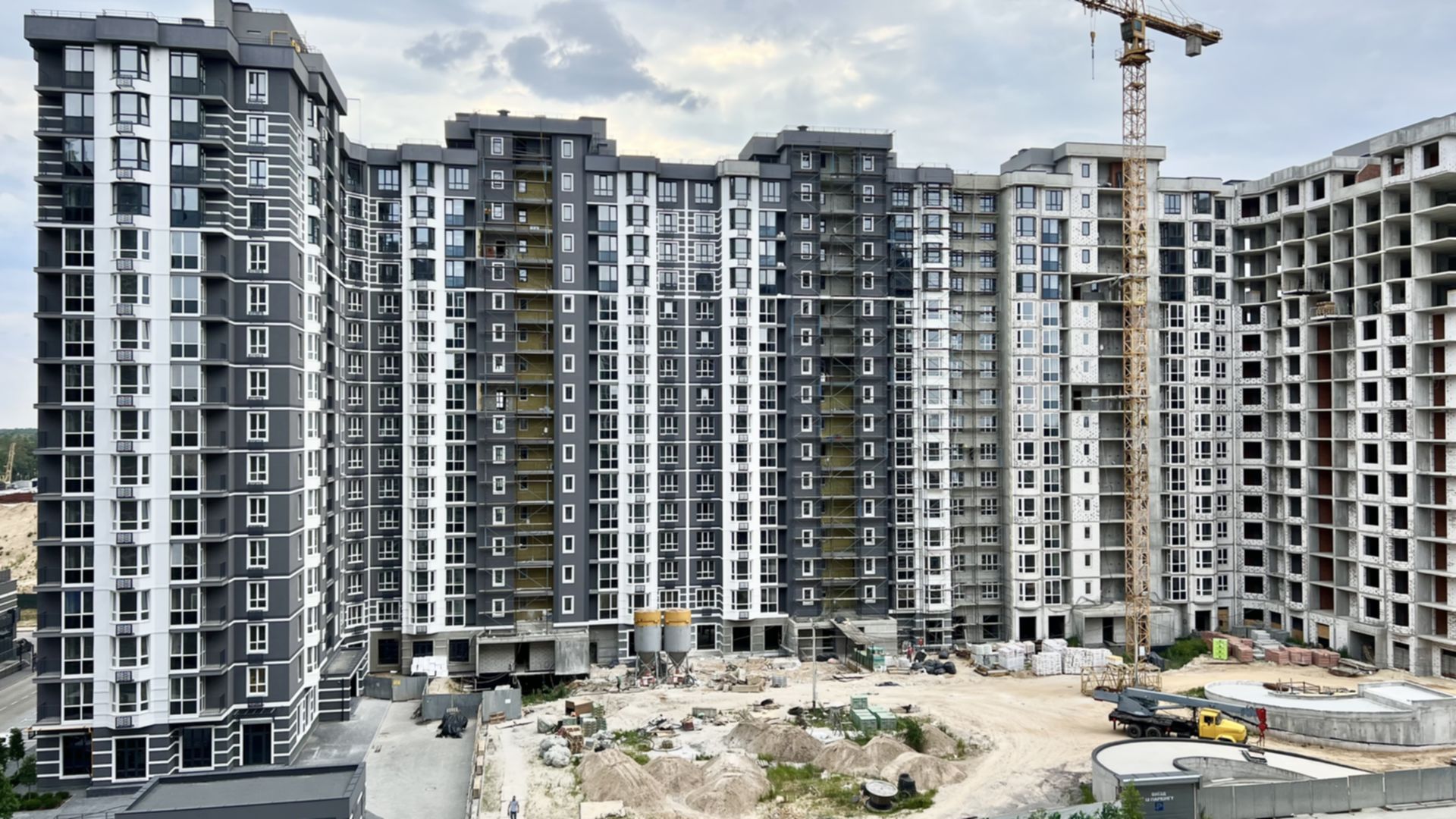

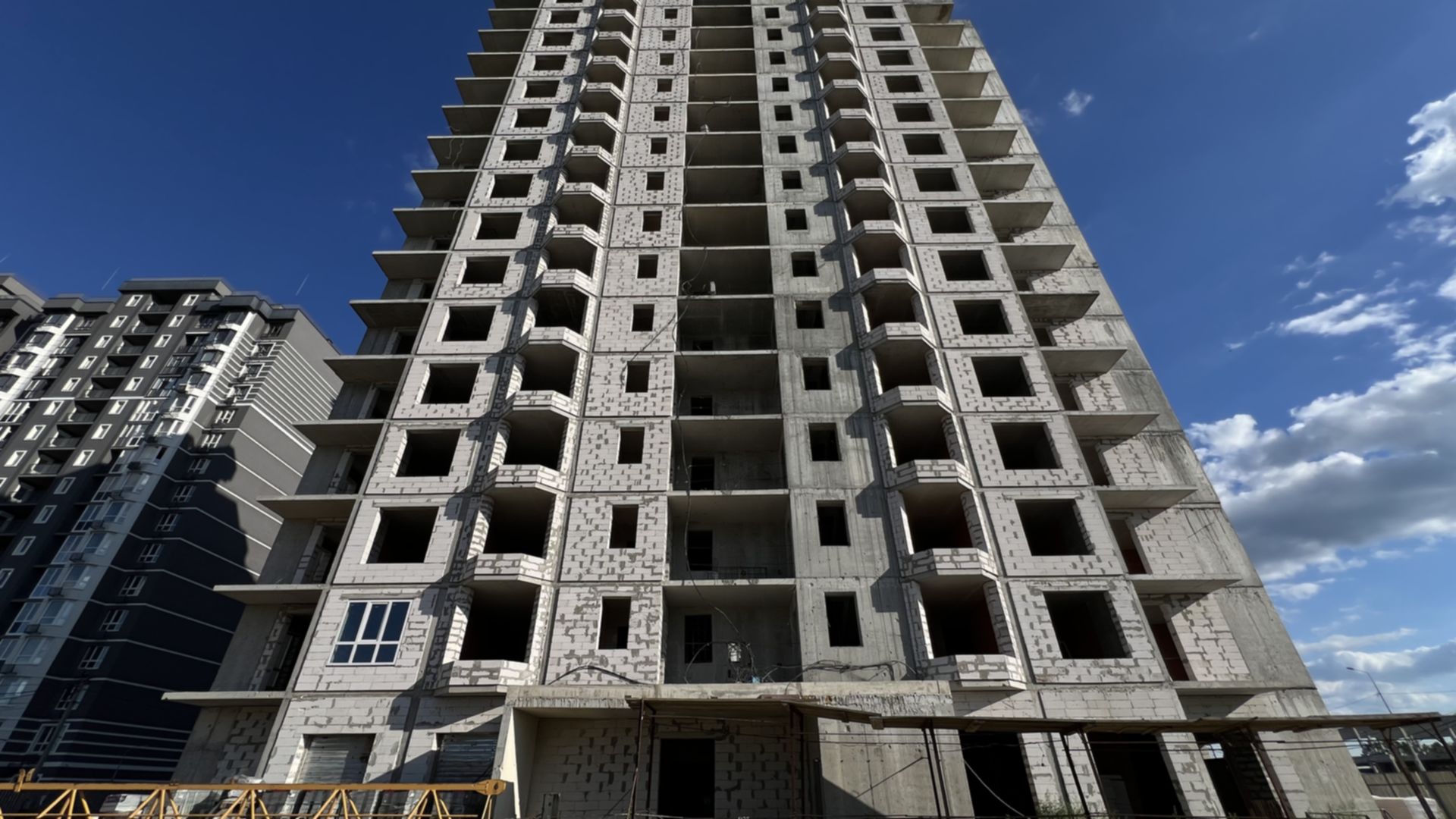

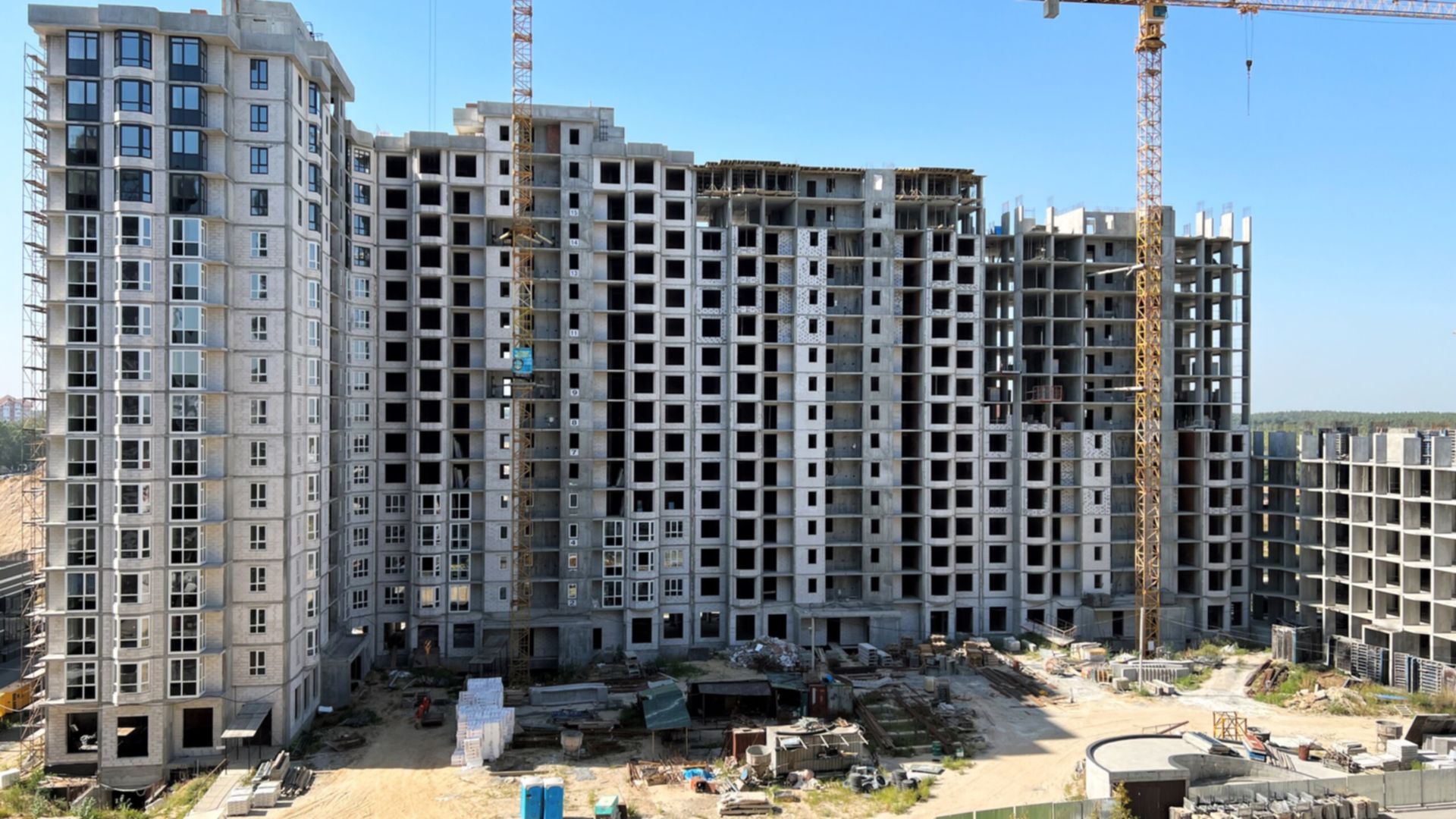

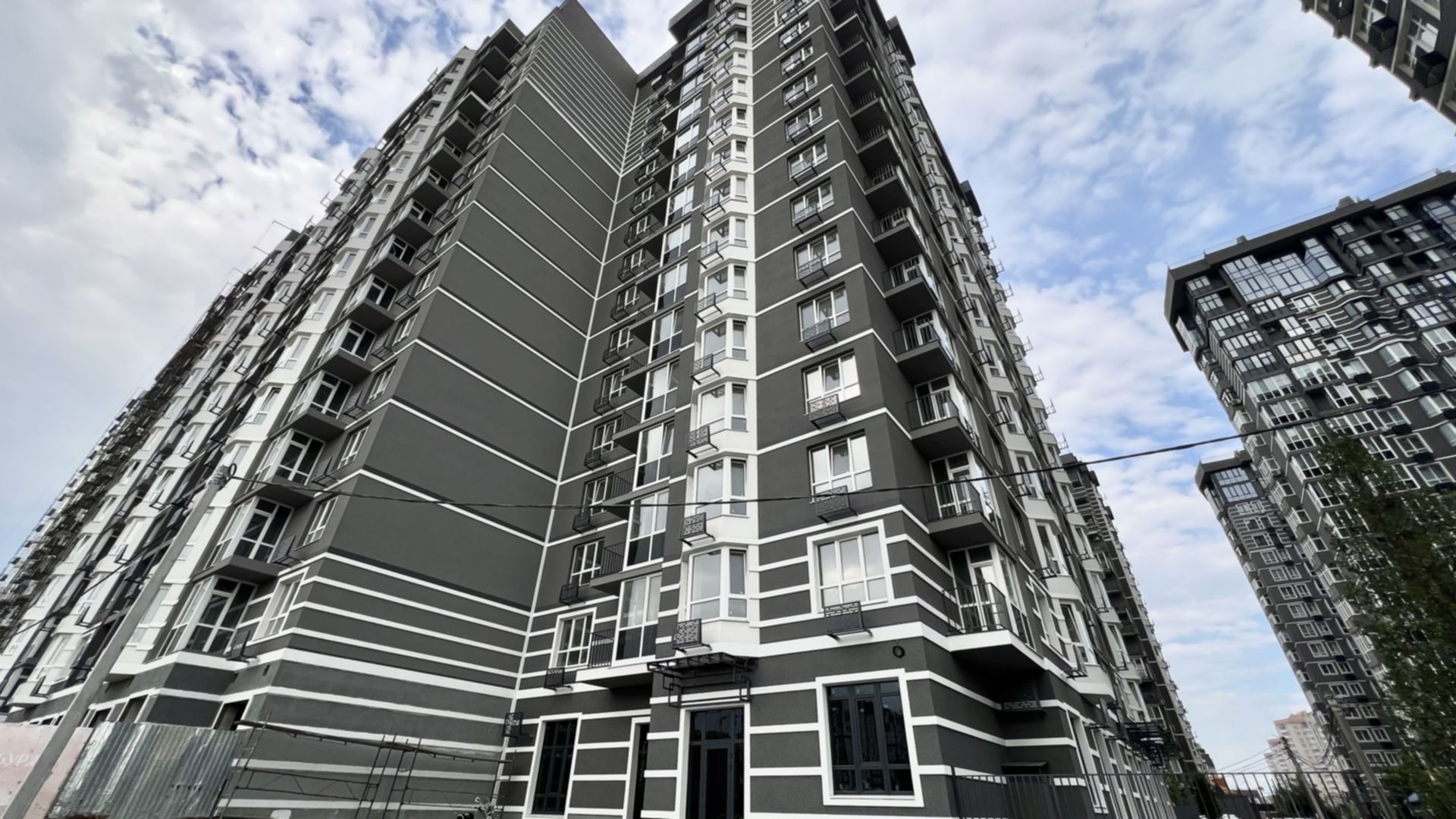

Фасадные работы
Дата сдачи 3 кв. 2025
Перенесено с 4 кв. 2024
Завершено 8 этапов из 10

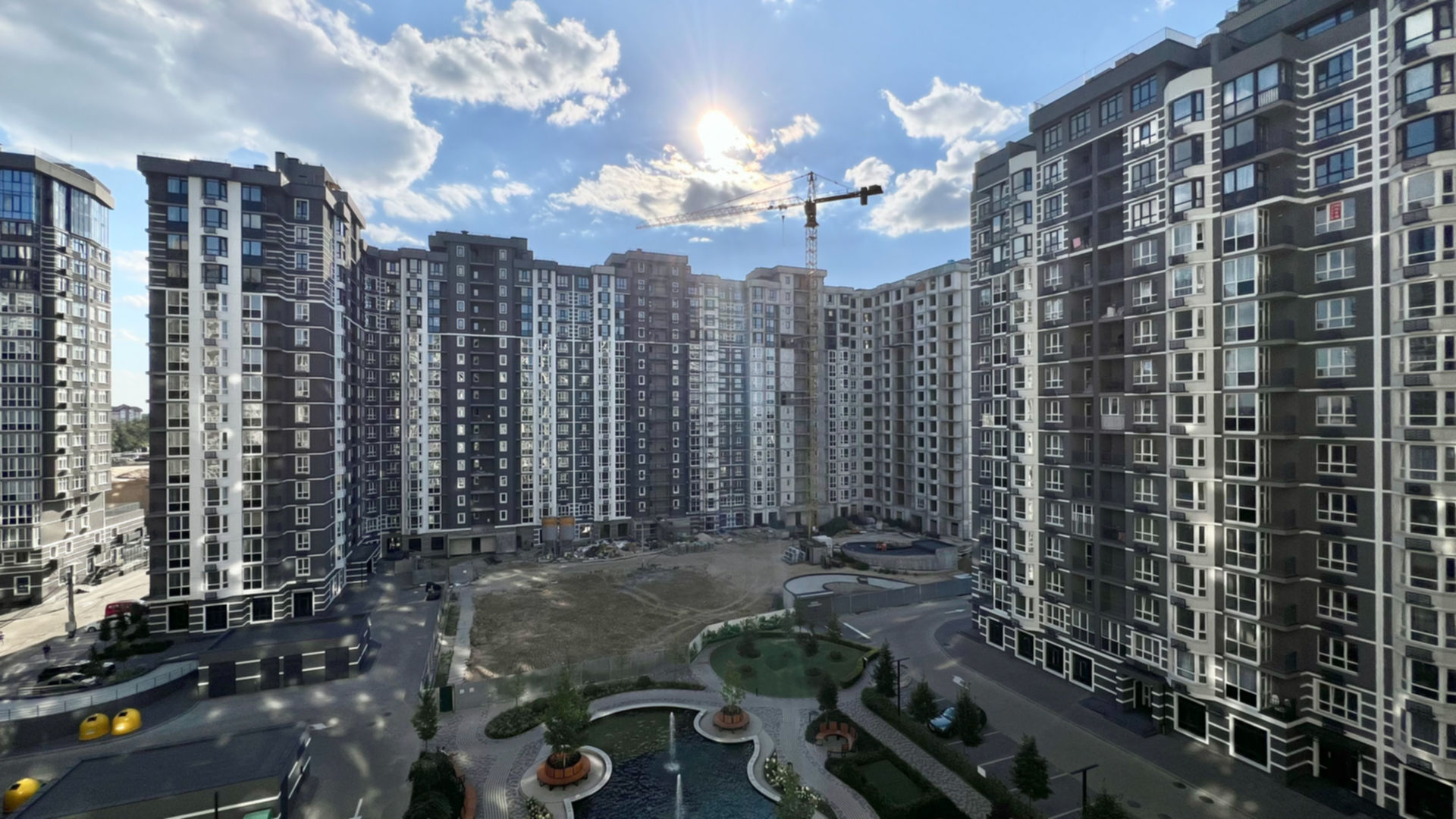

Состоянием на март 2025
проверено инспектором DIM.RIA
Состоянием на декабрь 2024
Состоянием на октябрь 2024
Состоянием на август 2024
Состоянием на июль 2024
Состоянием на декабрь 2023
Состоянием на сентябрь 2023
Состоянием на январь 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на май 2021

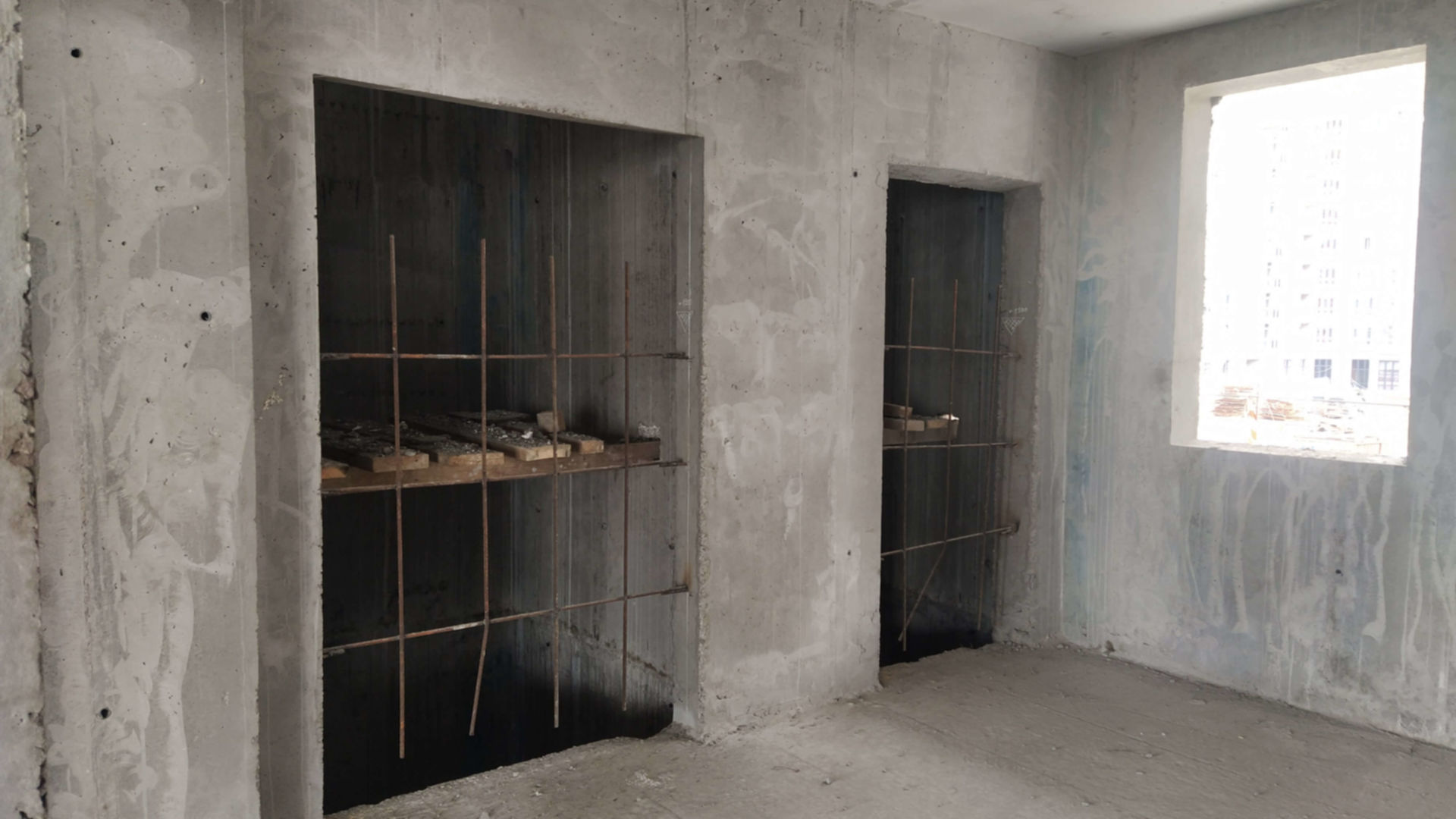

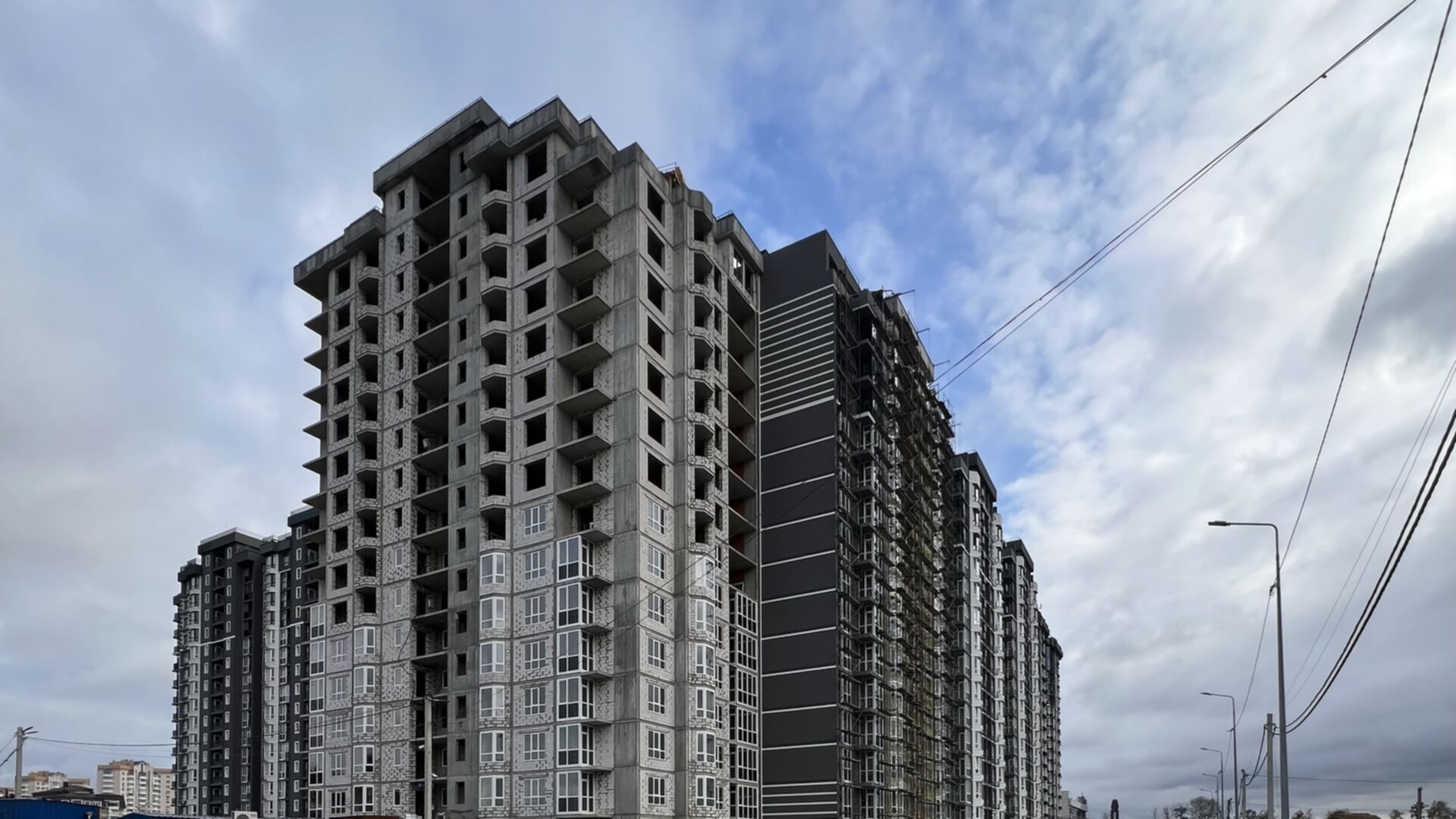

Секция 9, дом 5
Технология монолитно-каркасная

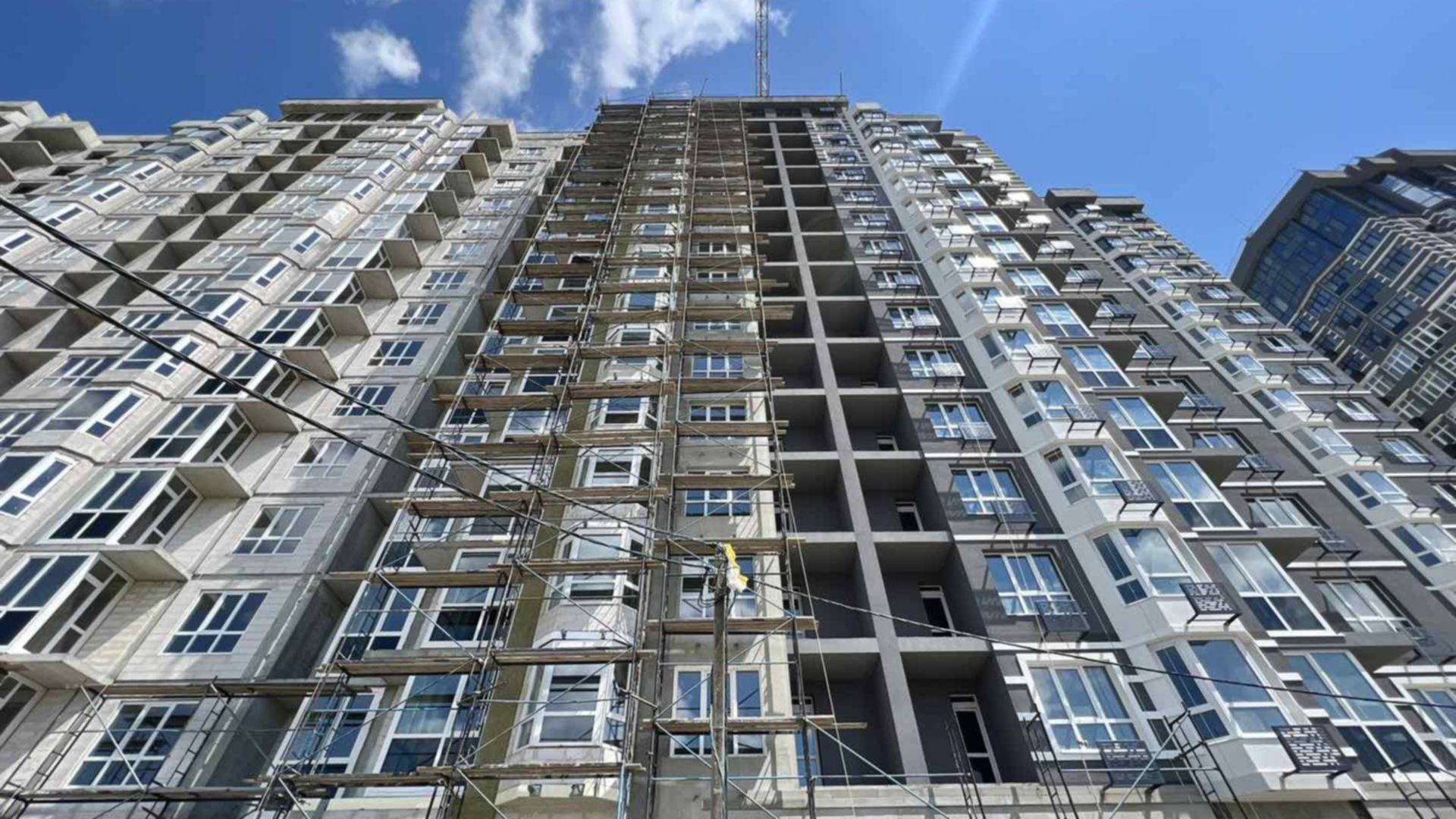

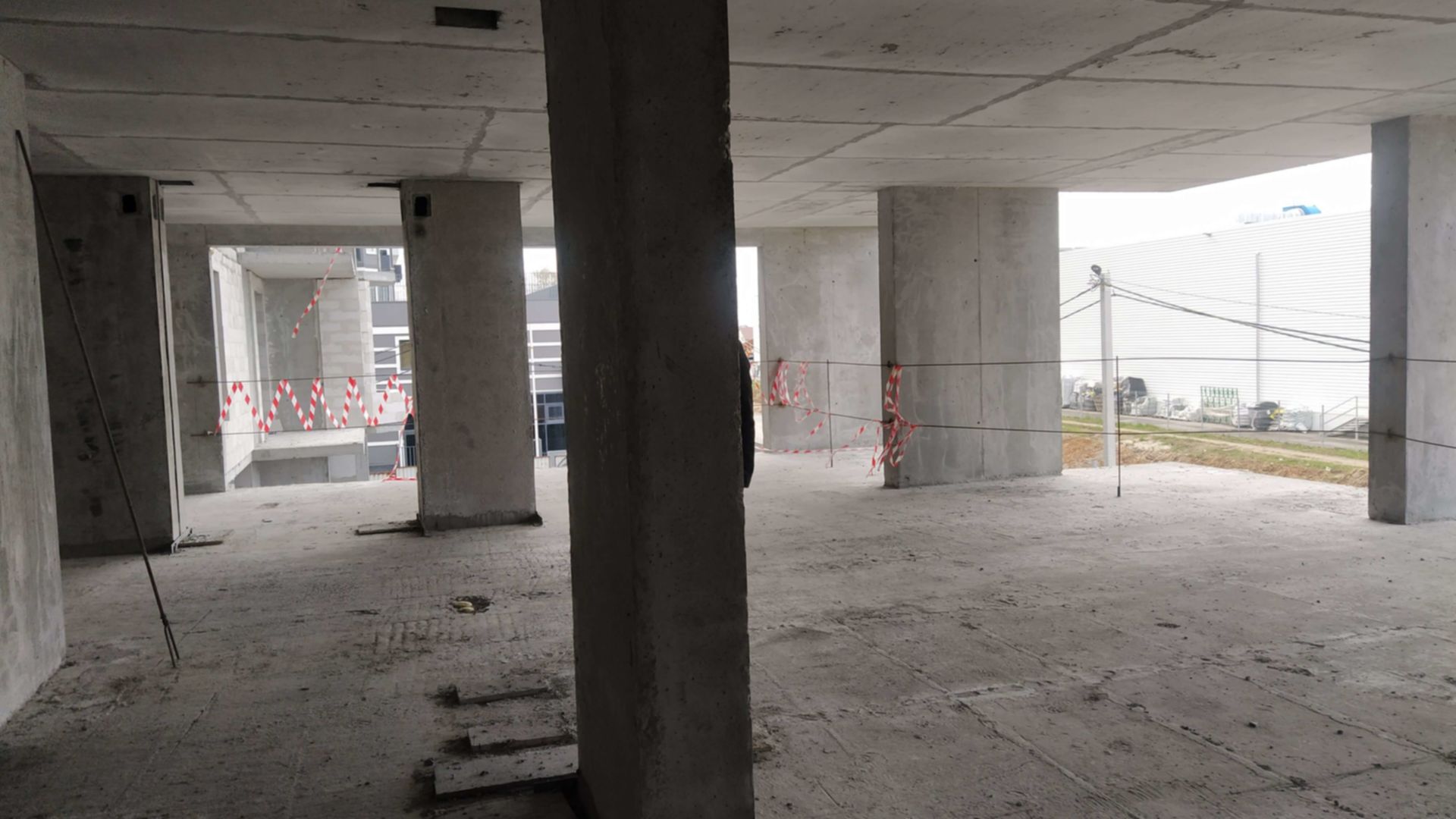

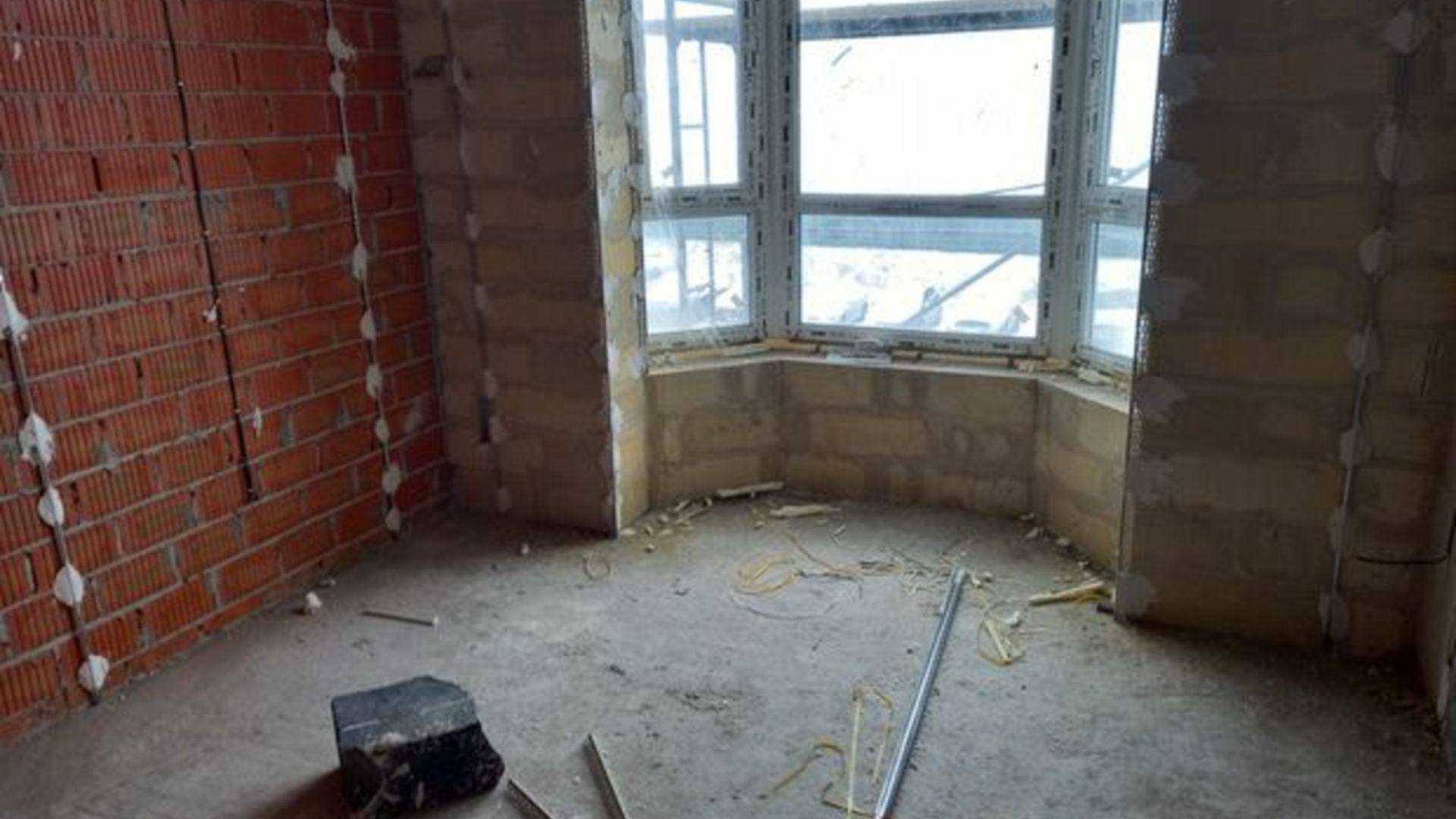

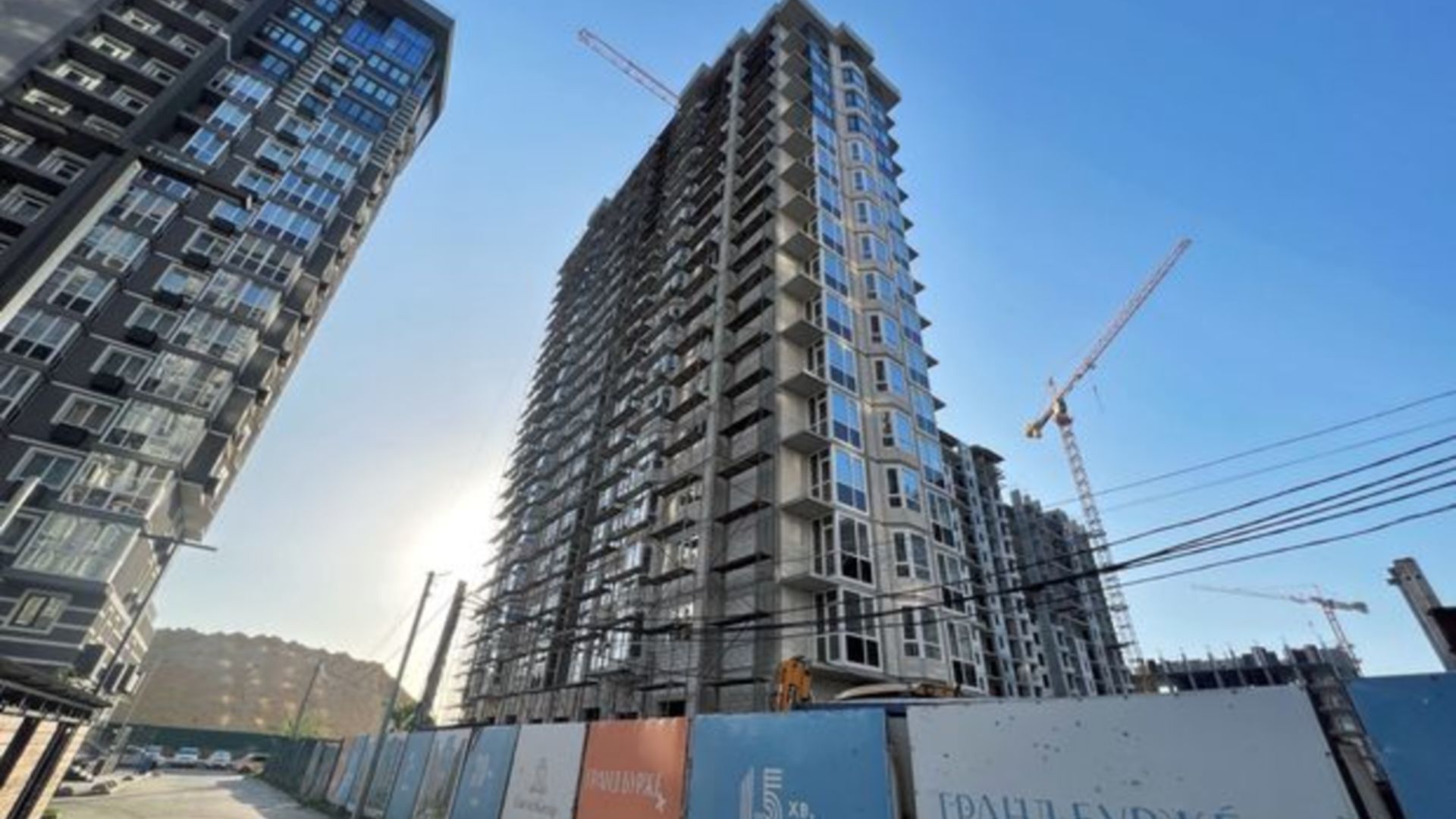

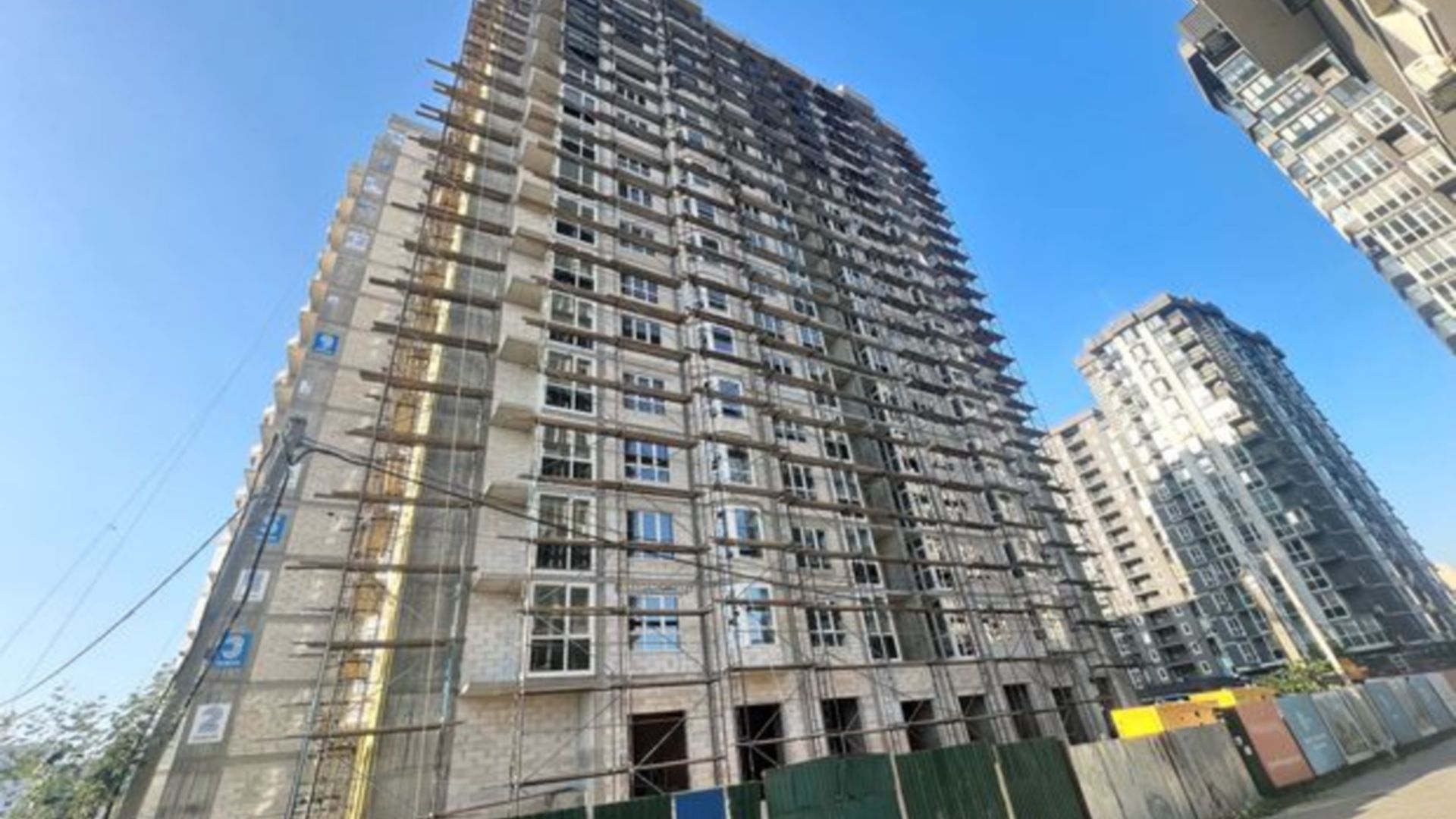

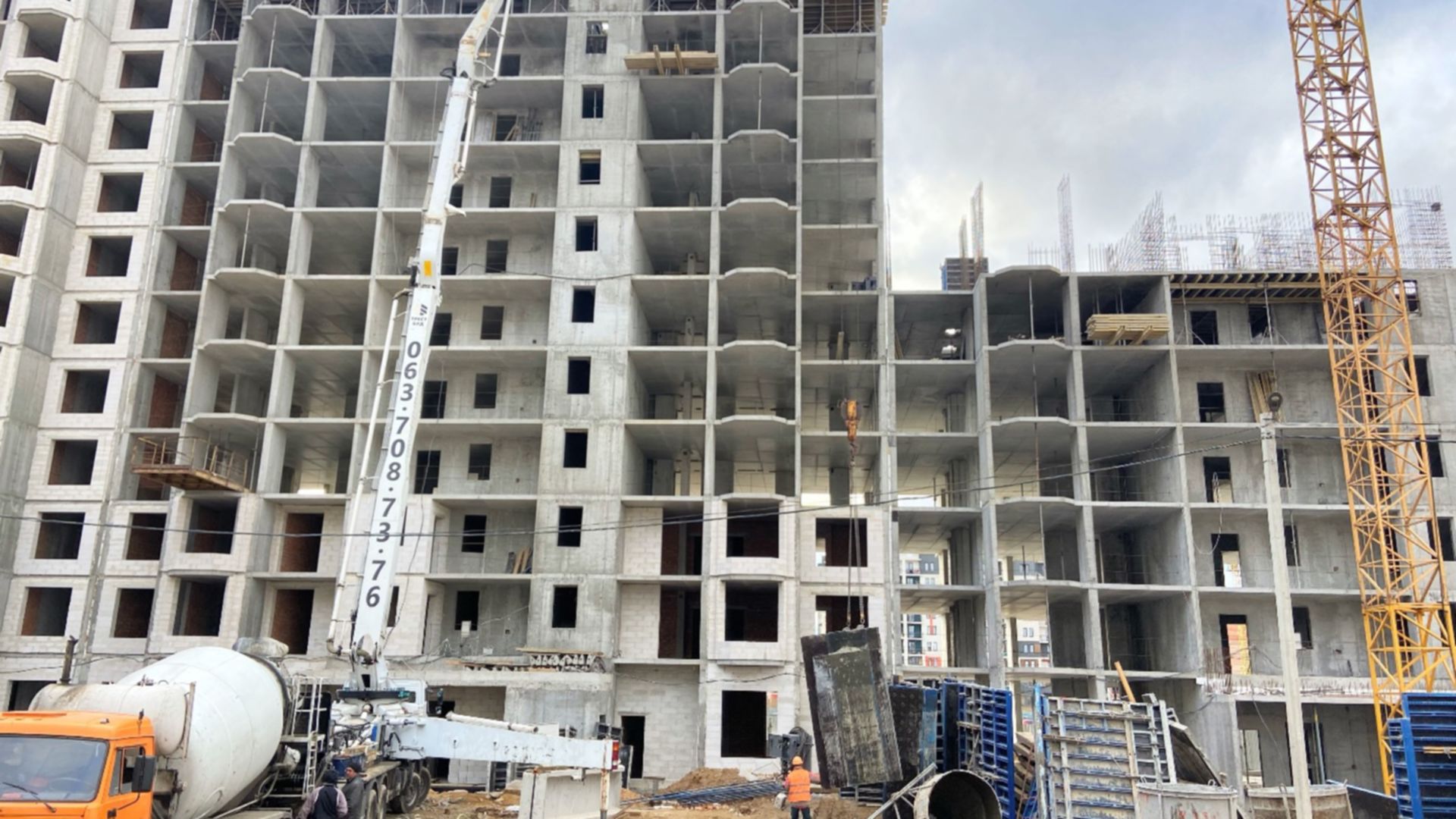

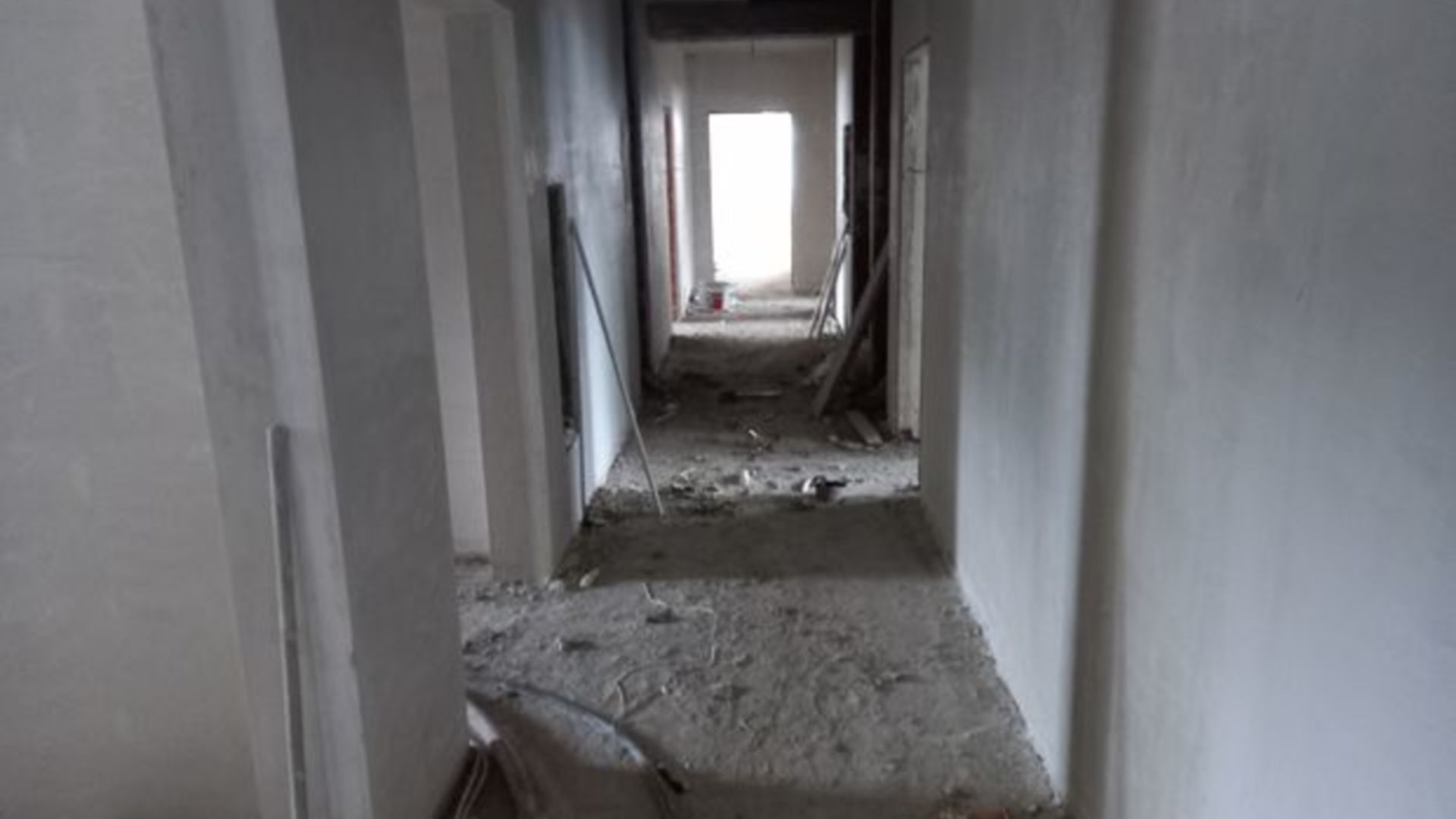

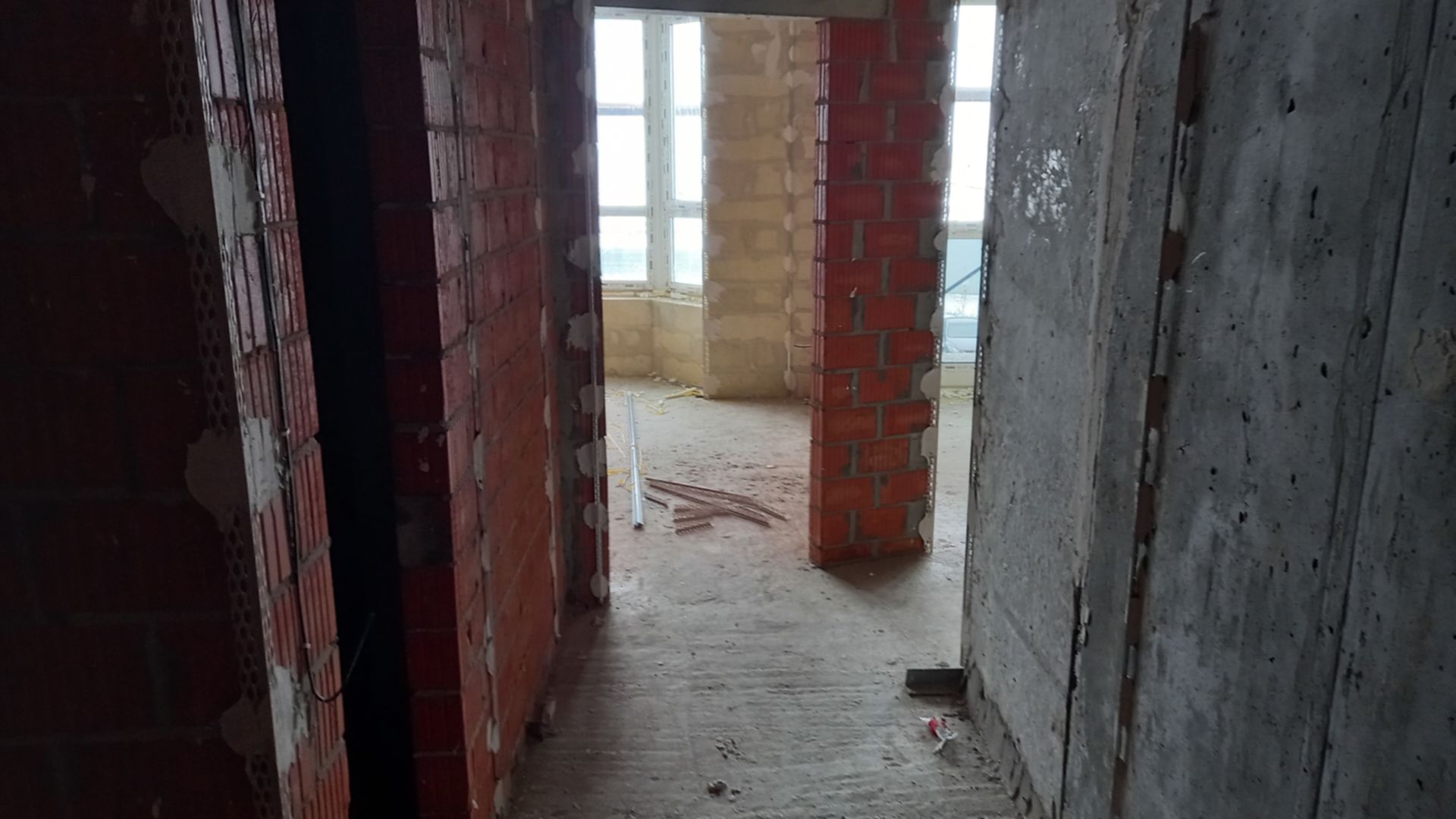

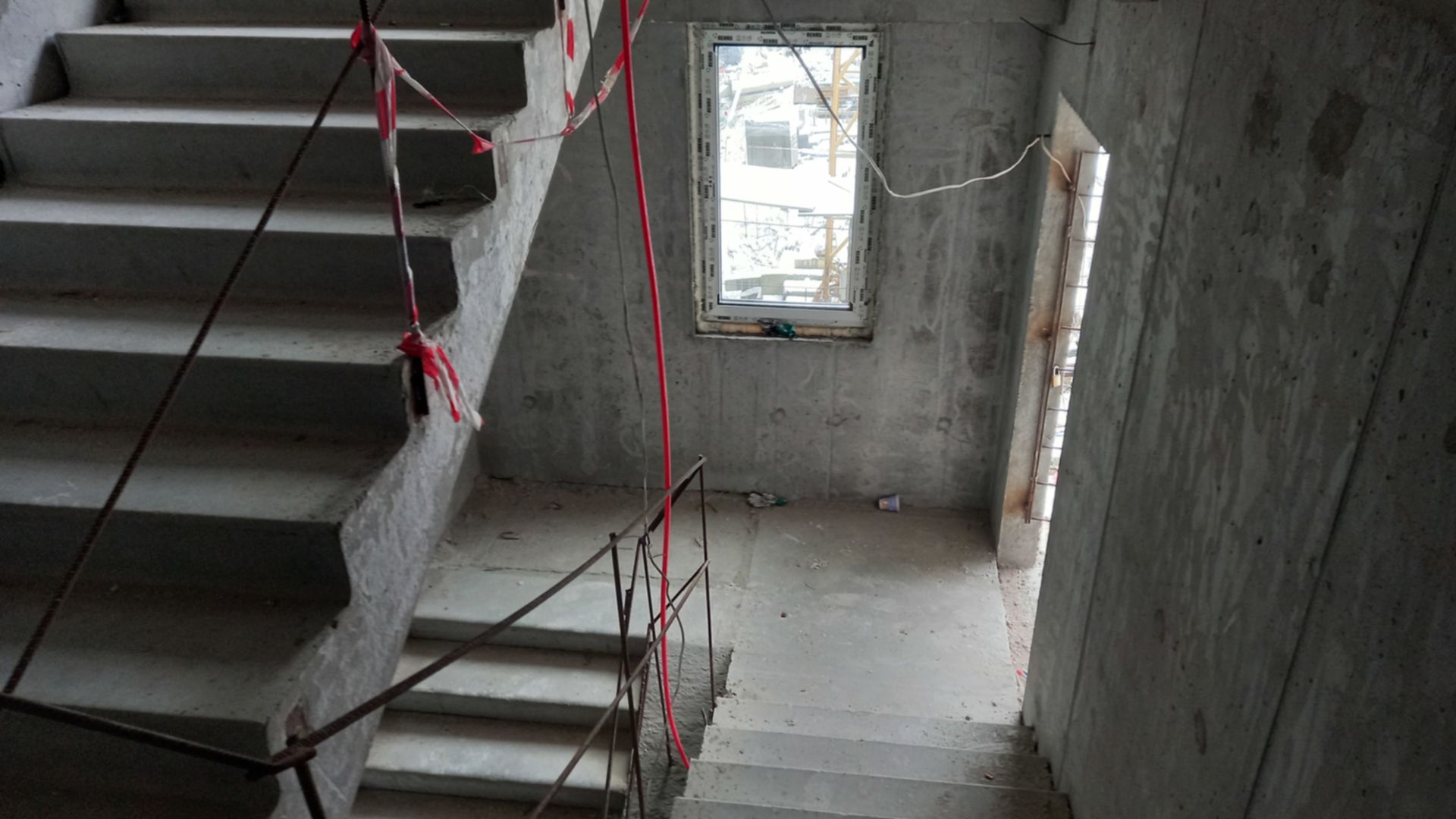

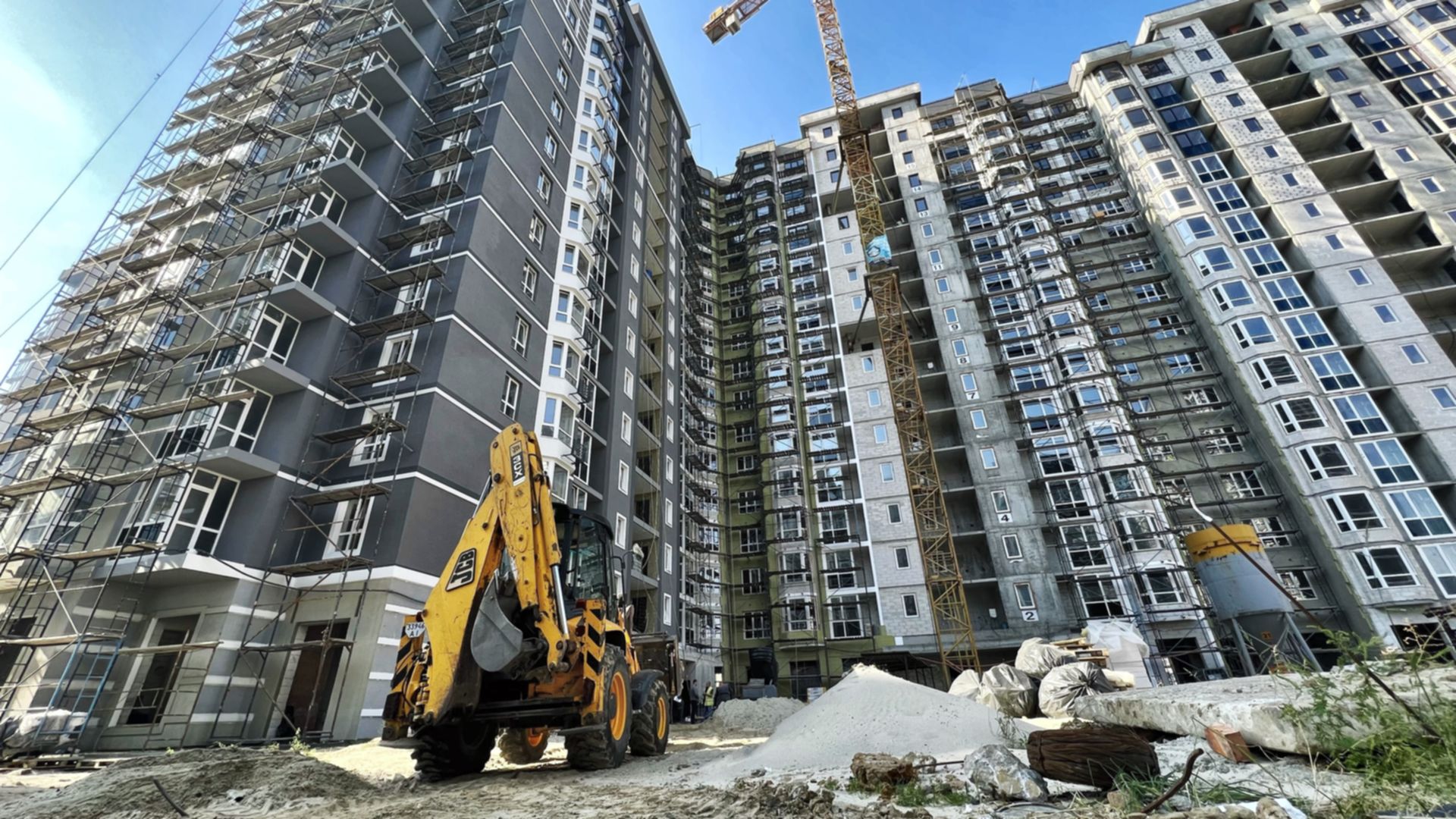

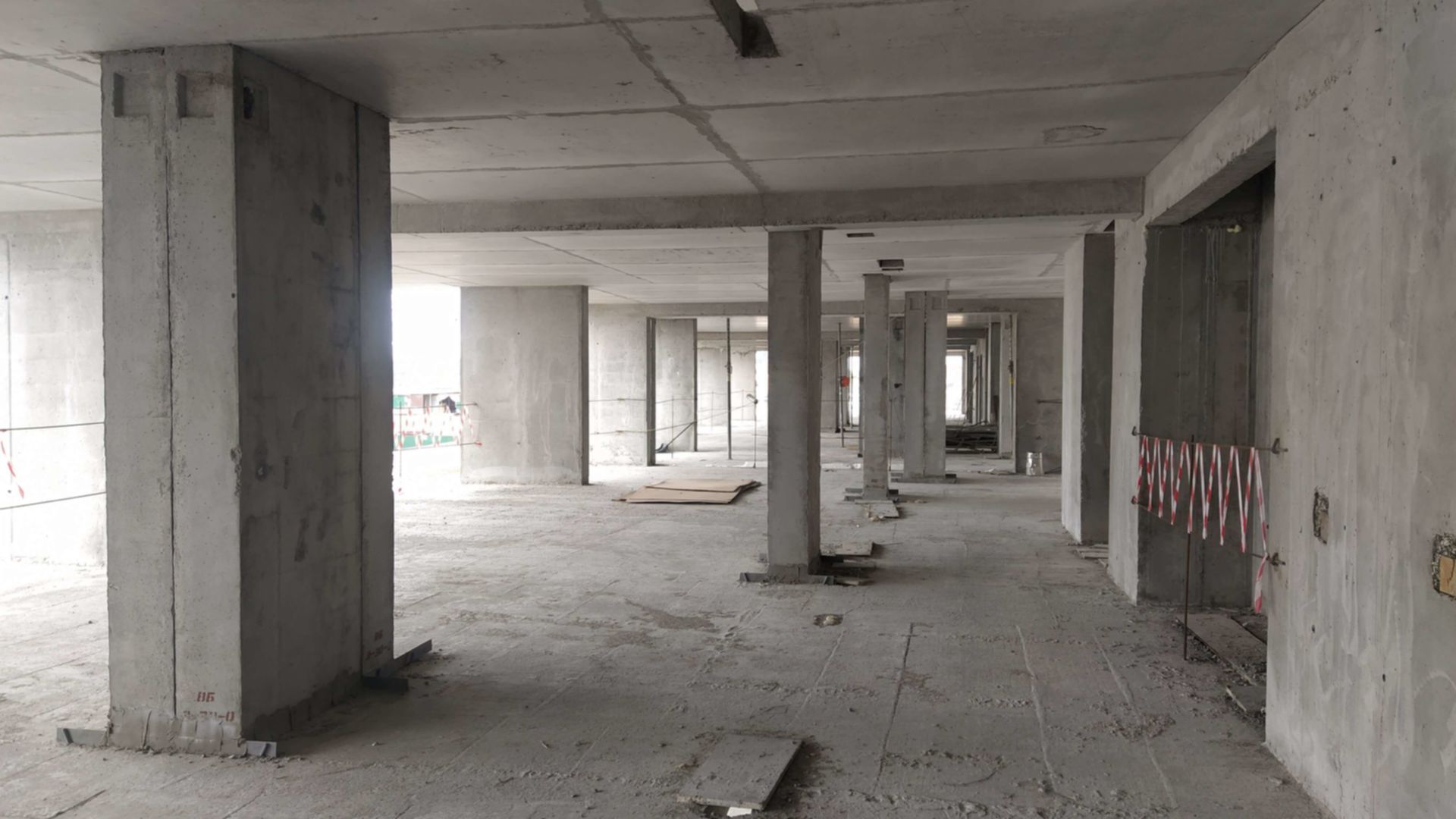

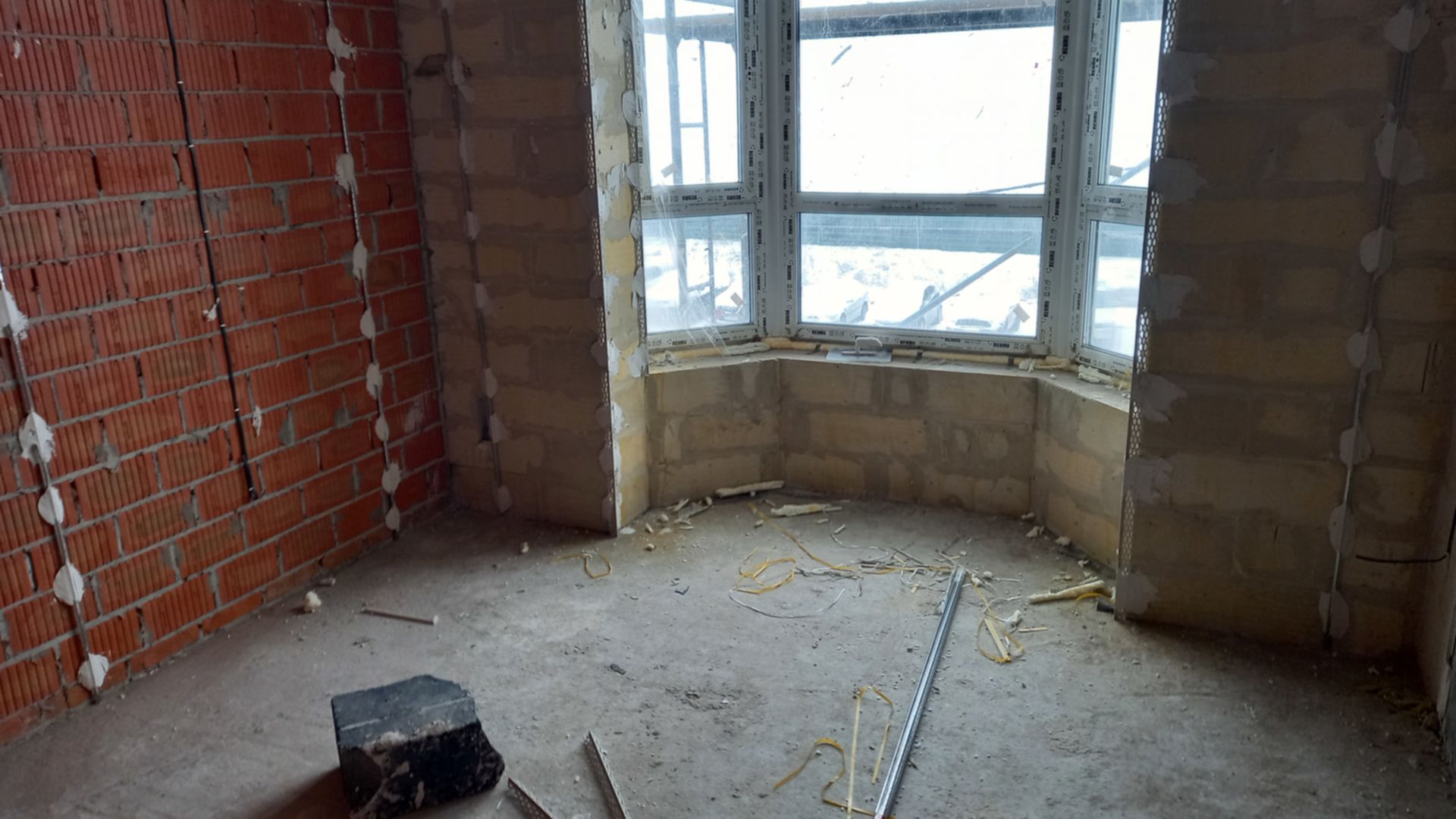

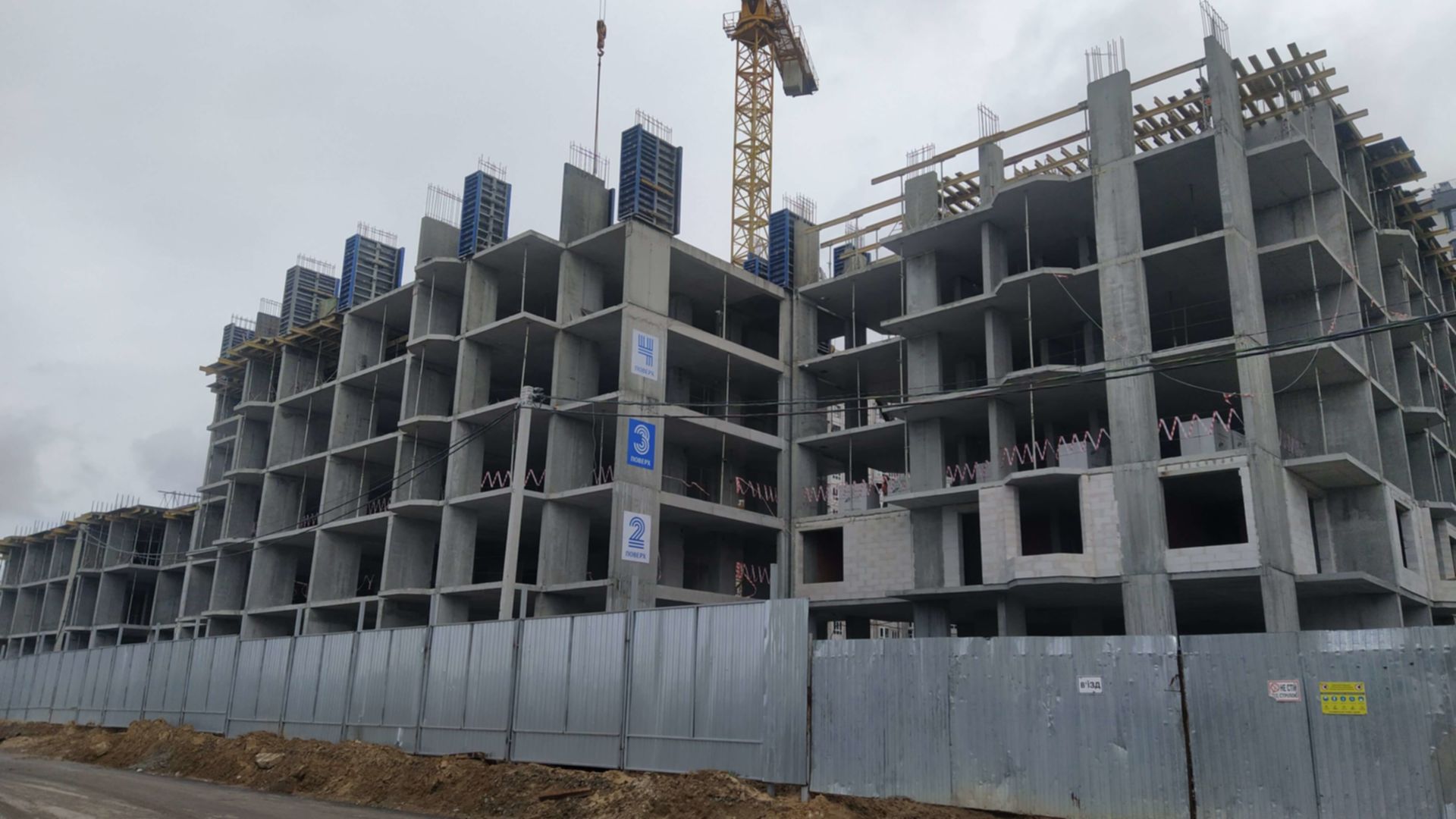

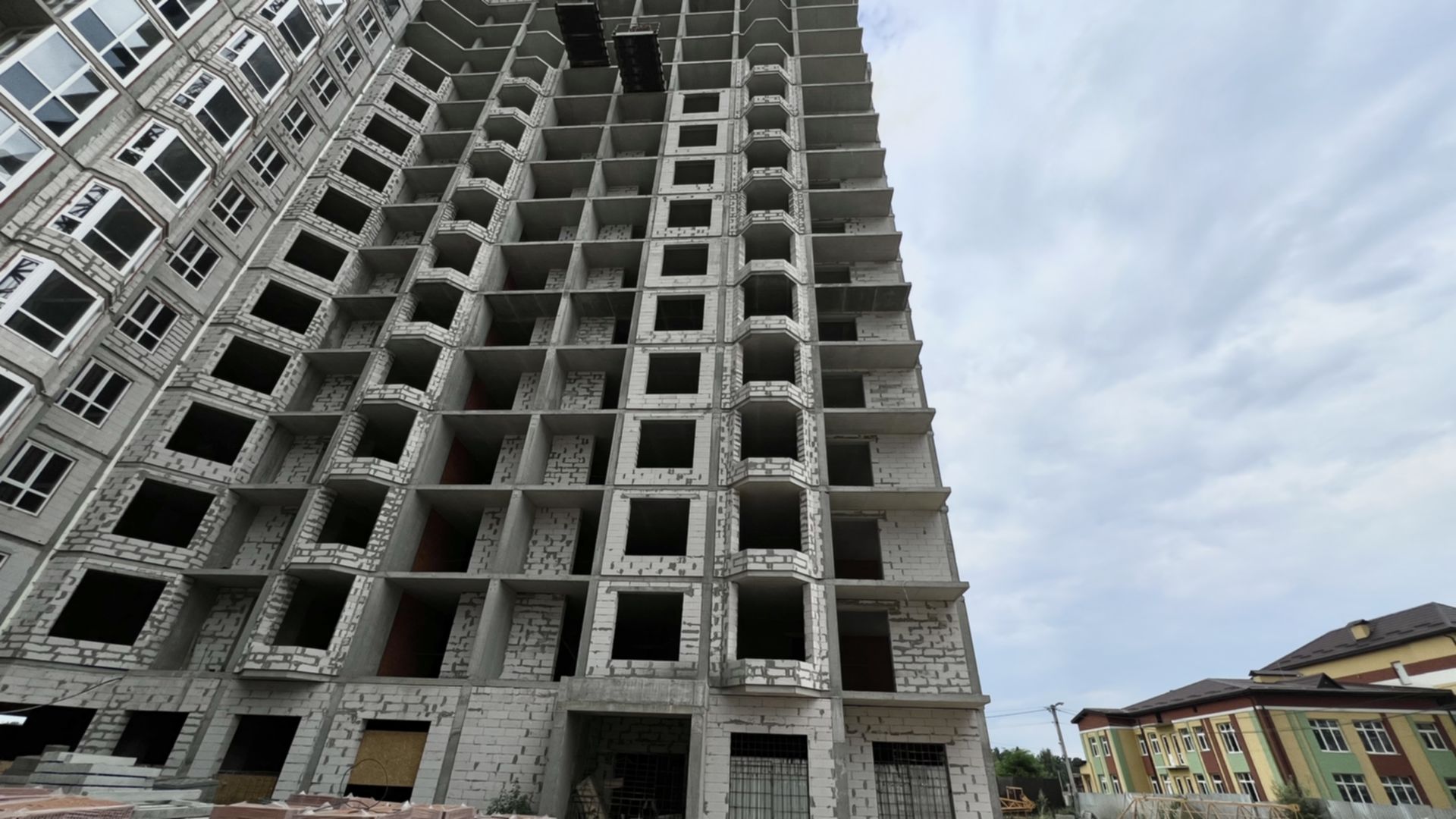

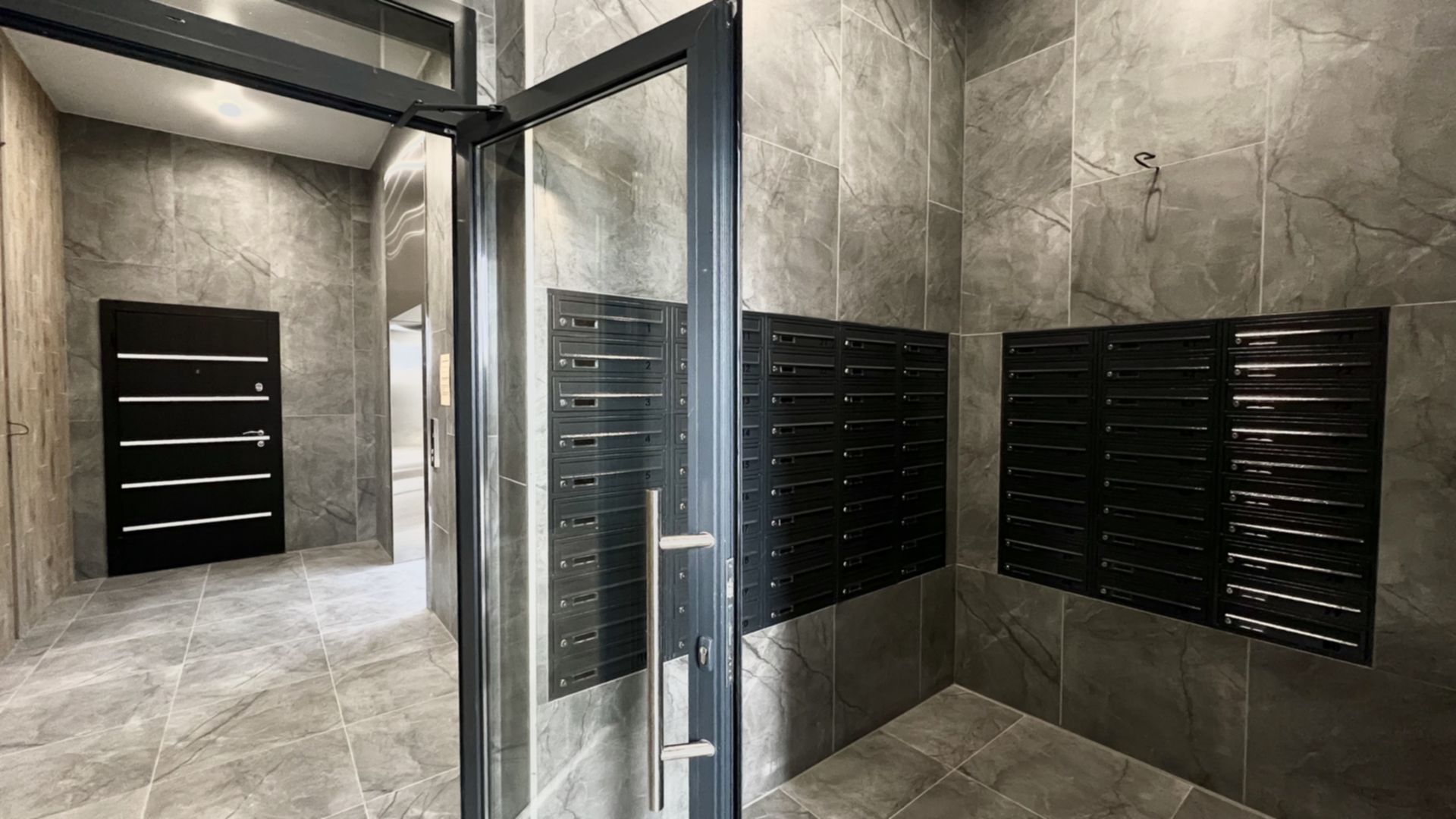

Внутренние работы
Дата сдачи 4 кв. 2025
Завершено 8 этапов из 10

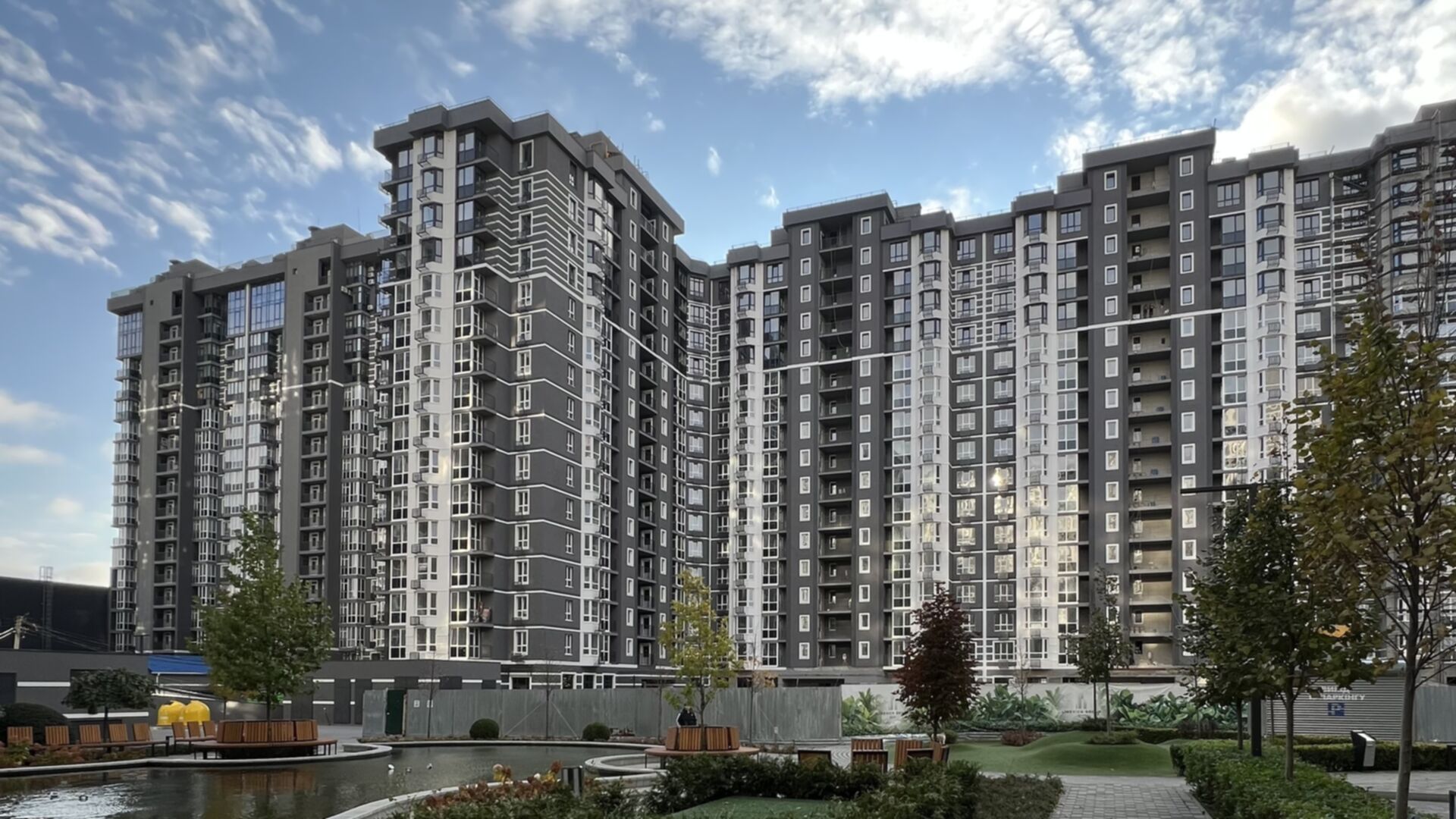

Состоянием на март 2025
проверено инспектором DIM.RIA
Состоянием на декабрь 2024
Состоянием на октябрь 2024
Состоянием на август 2024
Состоянием на июль 2024
Состоянием на январь 2022
Состоянием на ноябрь 2021
Состоянием на октябрь 2021

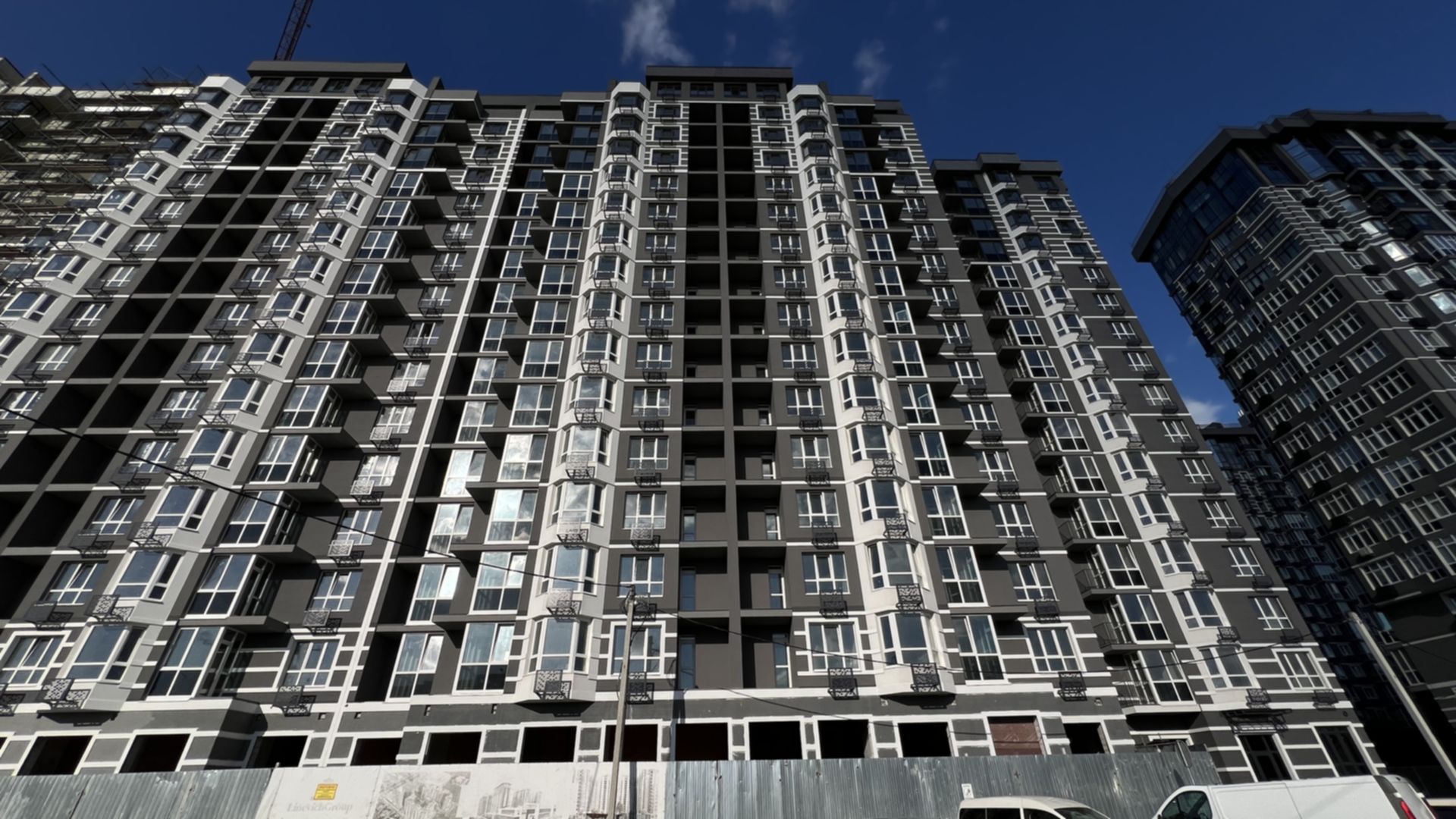

Секция 10, дом 5
Технология монолитно-каркасная

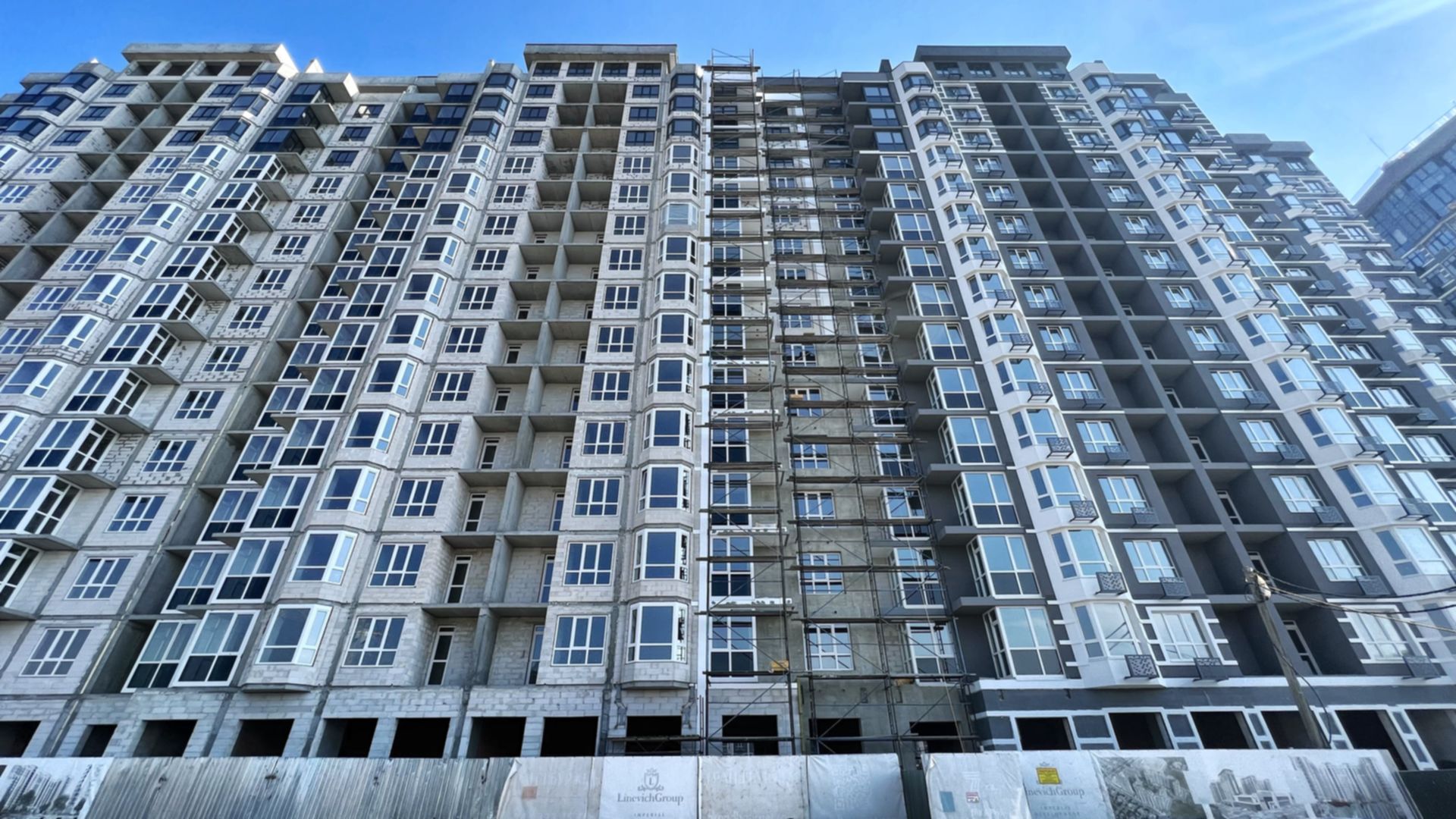

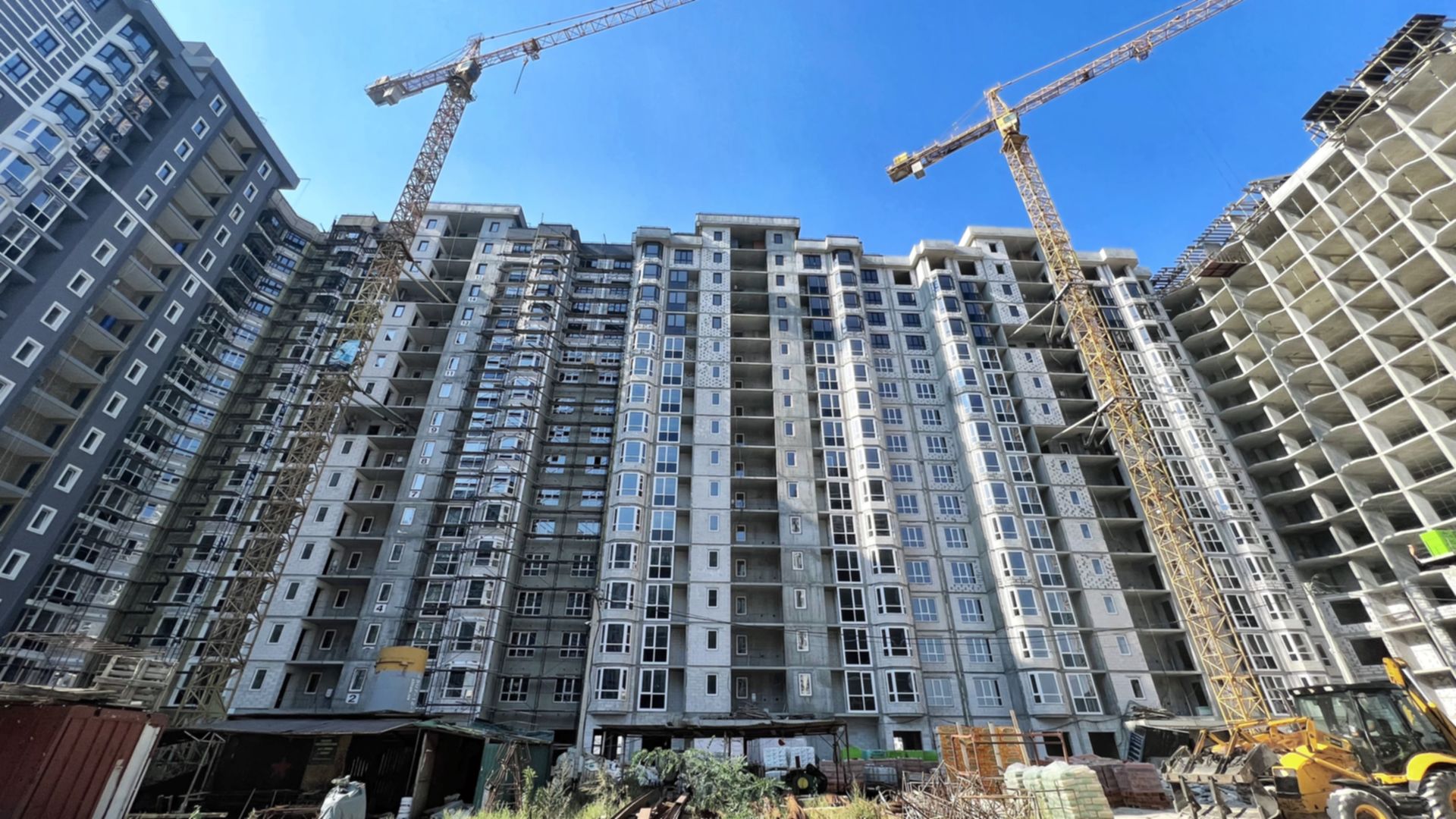

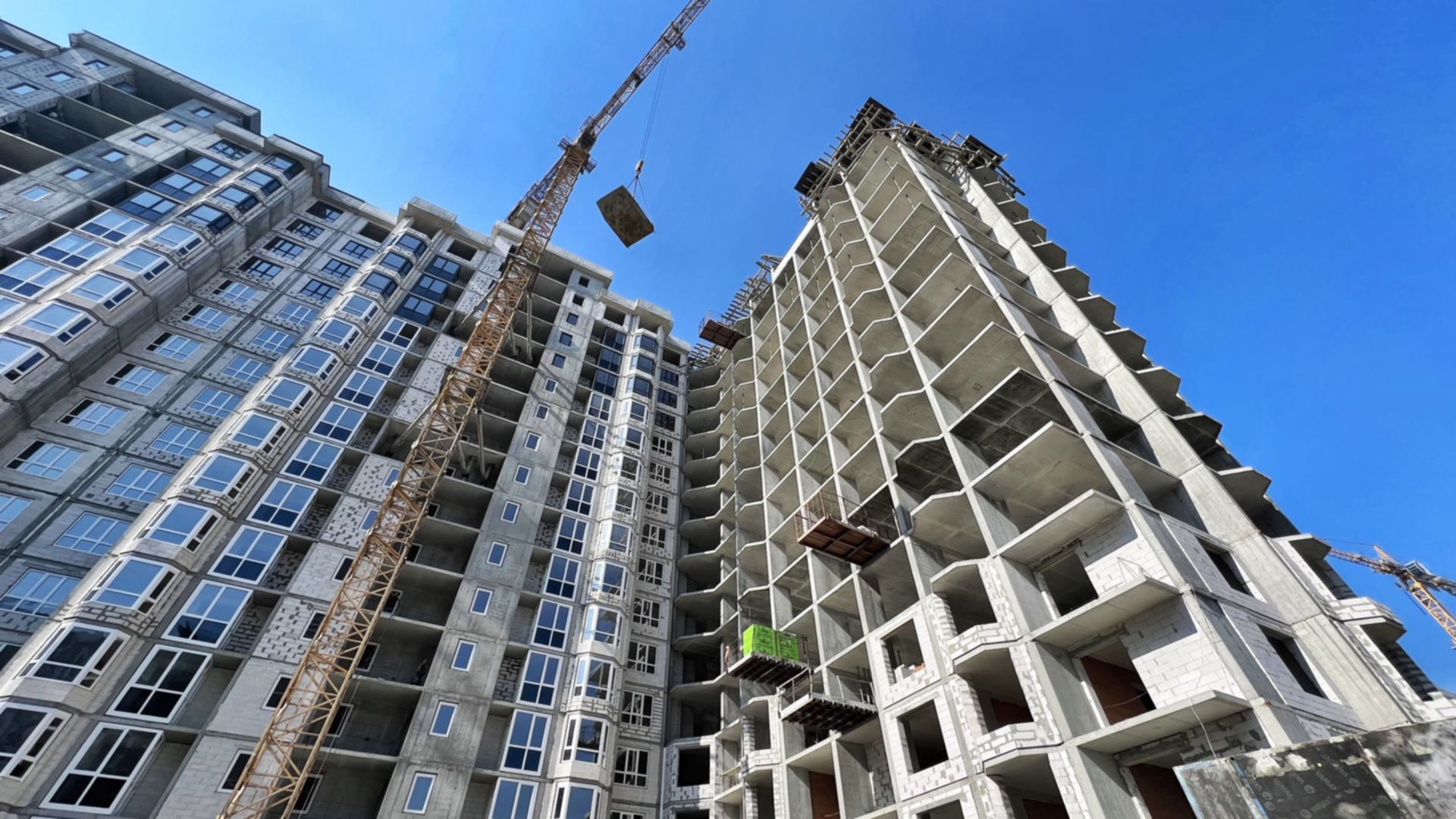

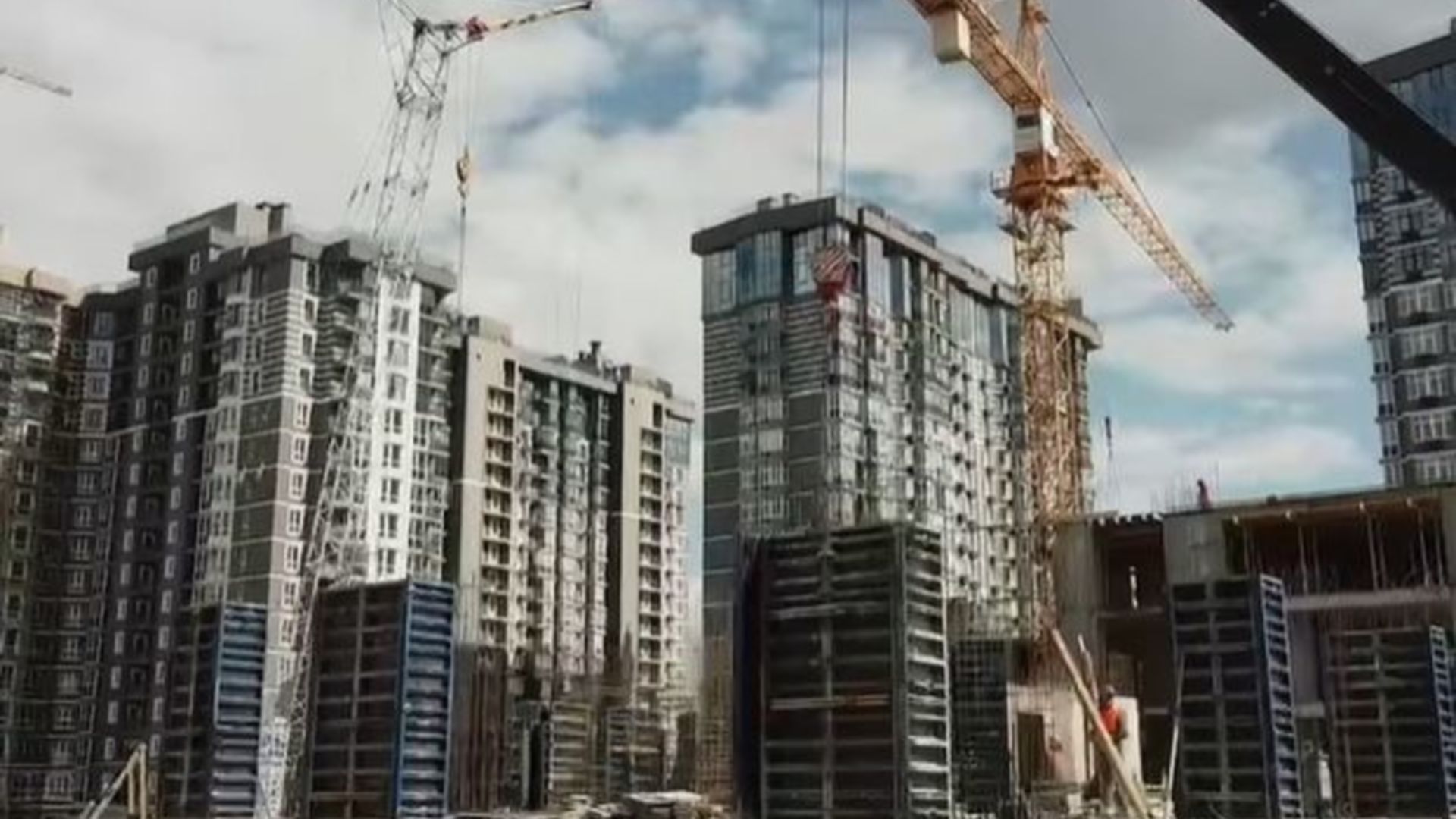

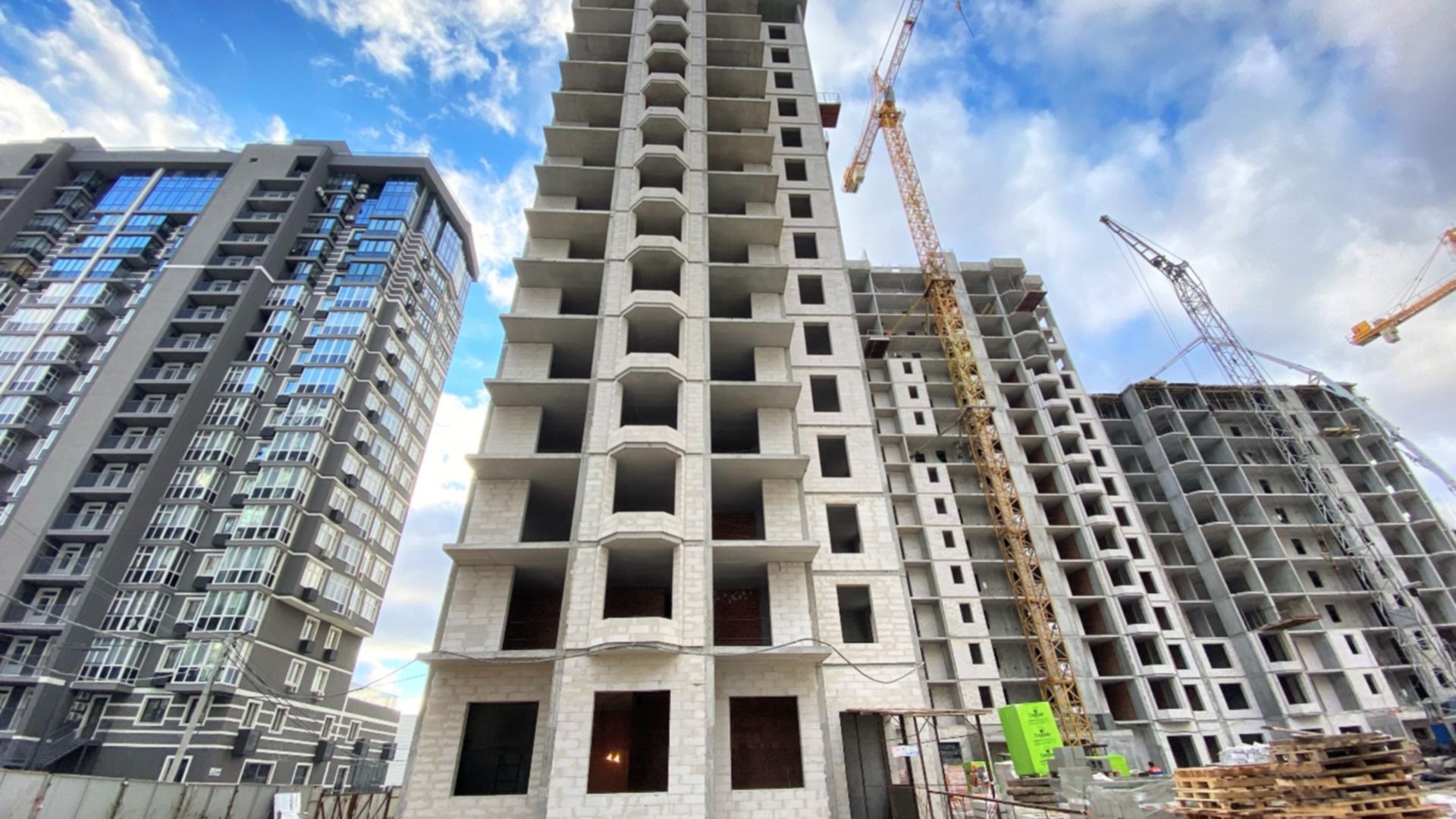

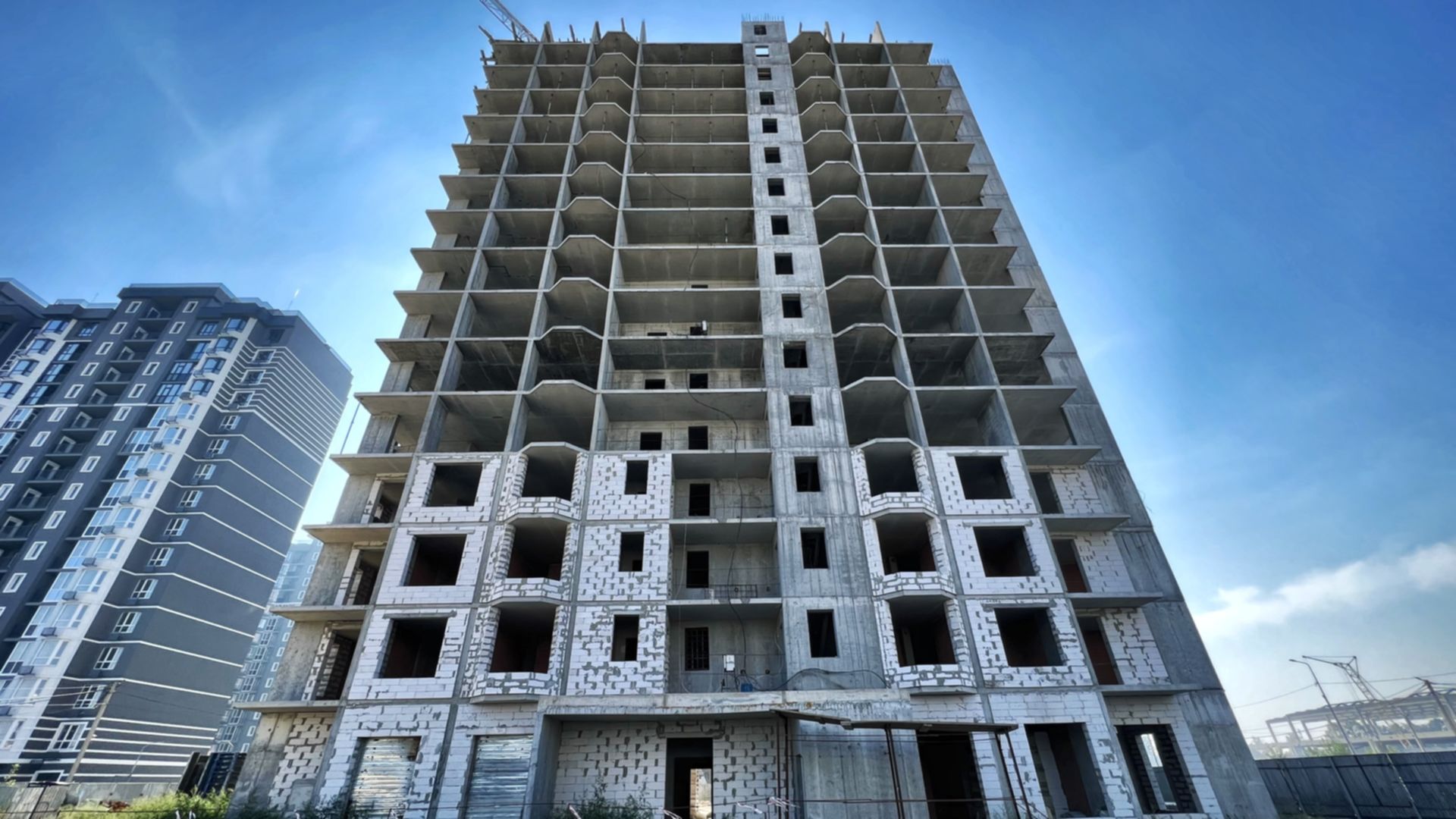

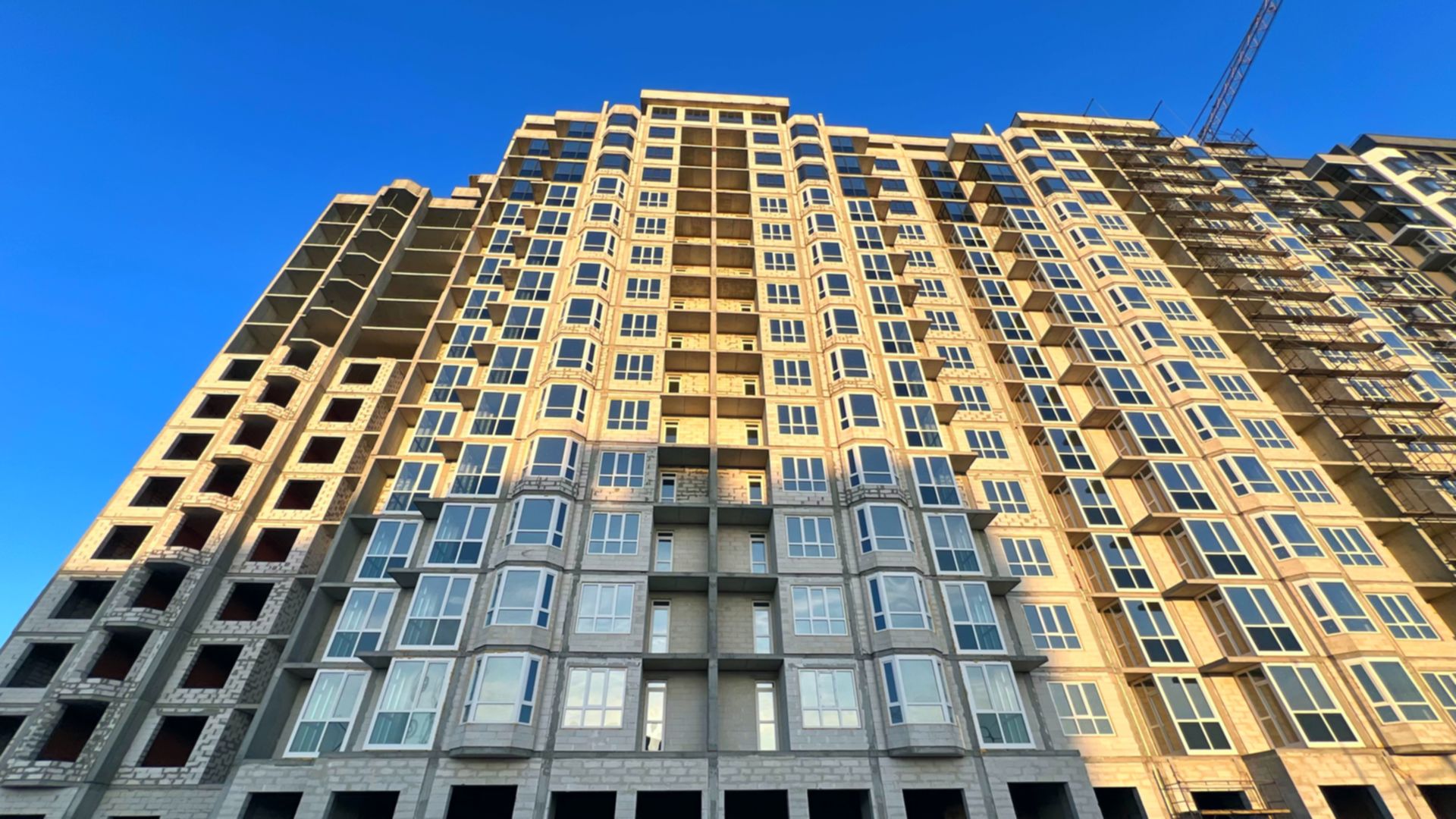

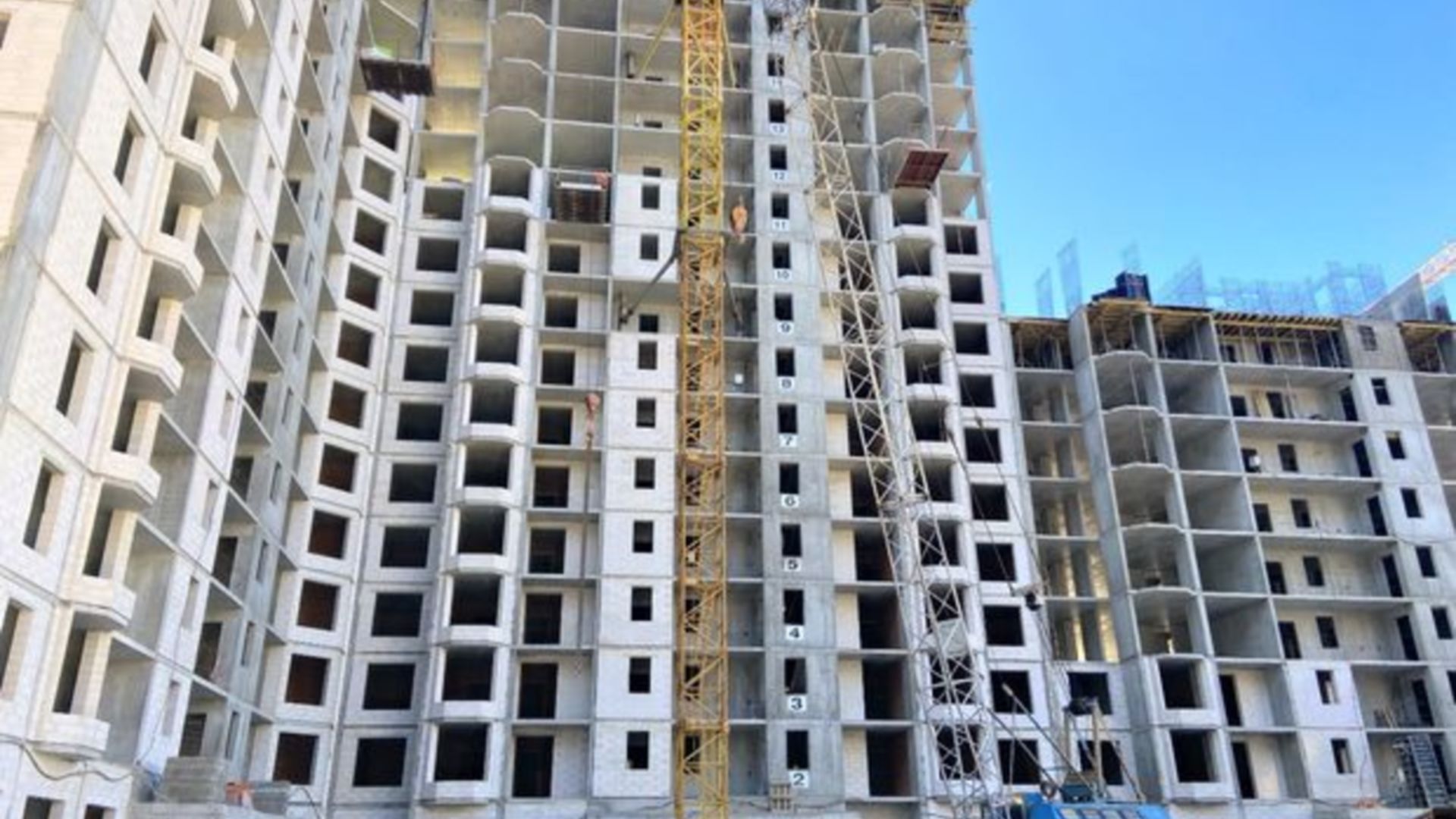

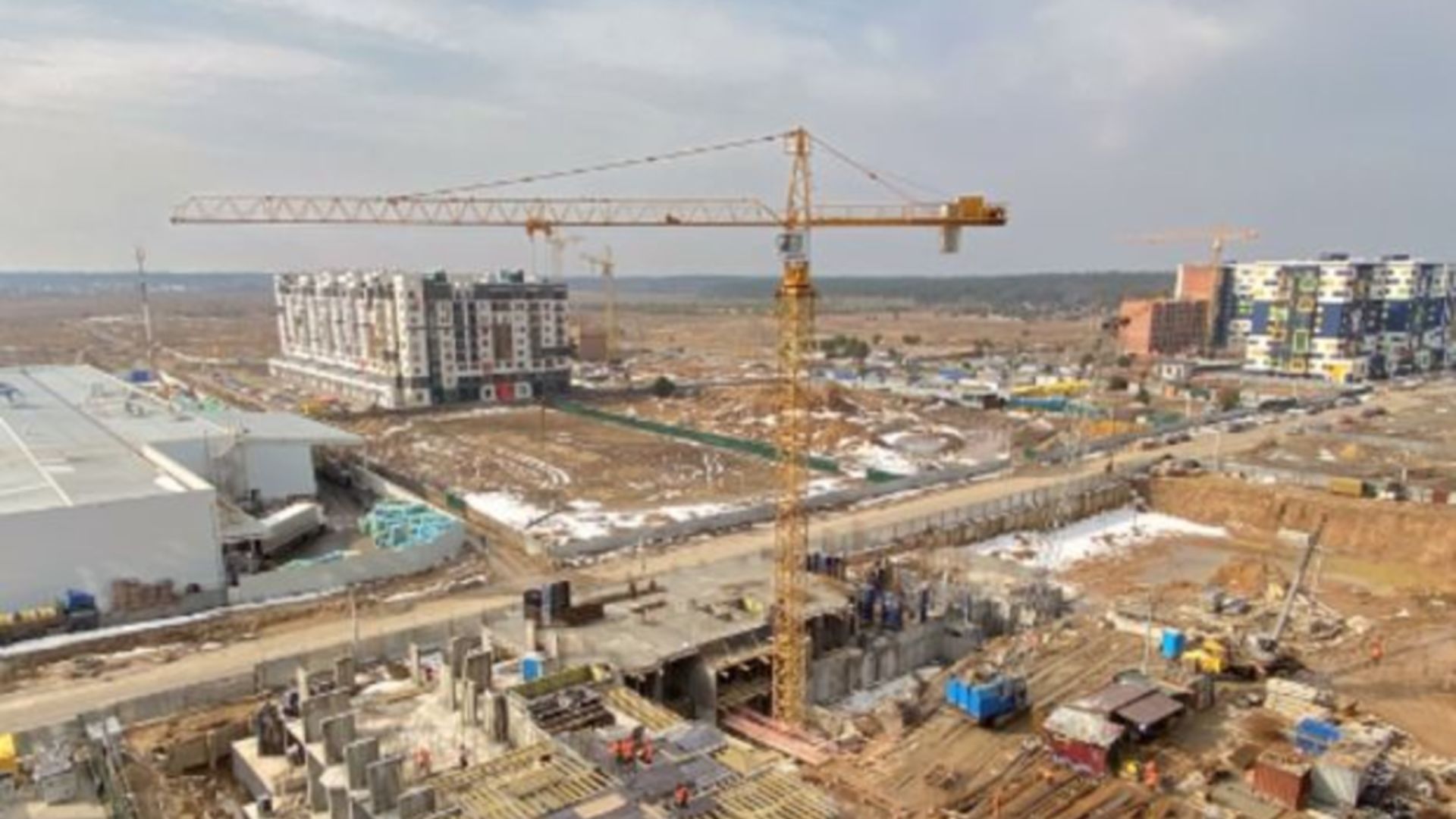

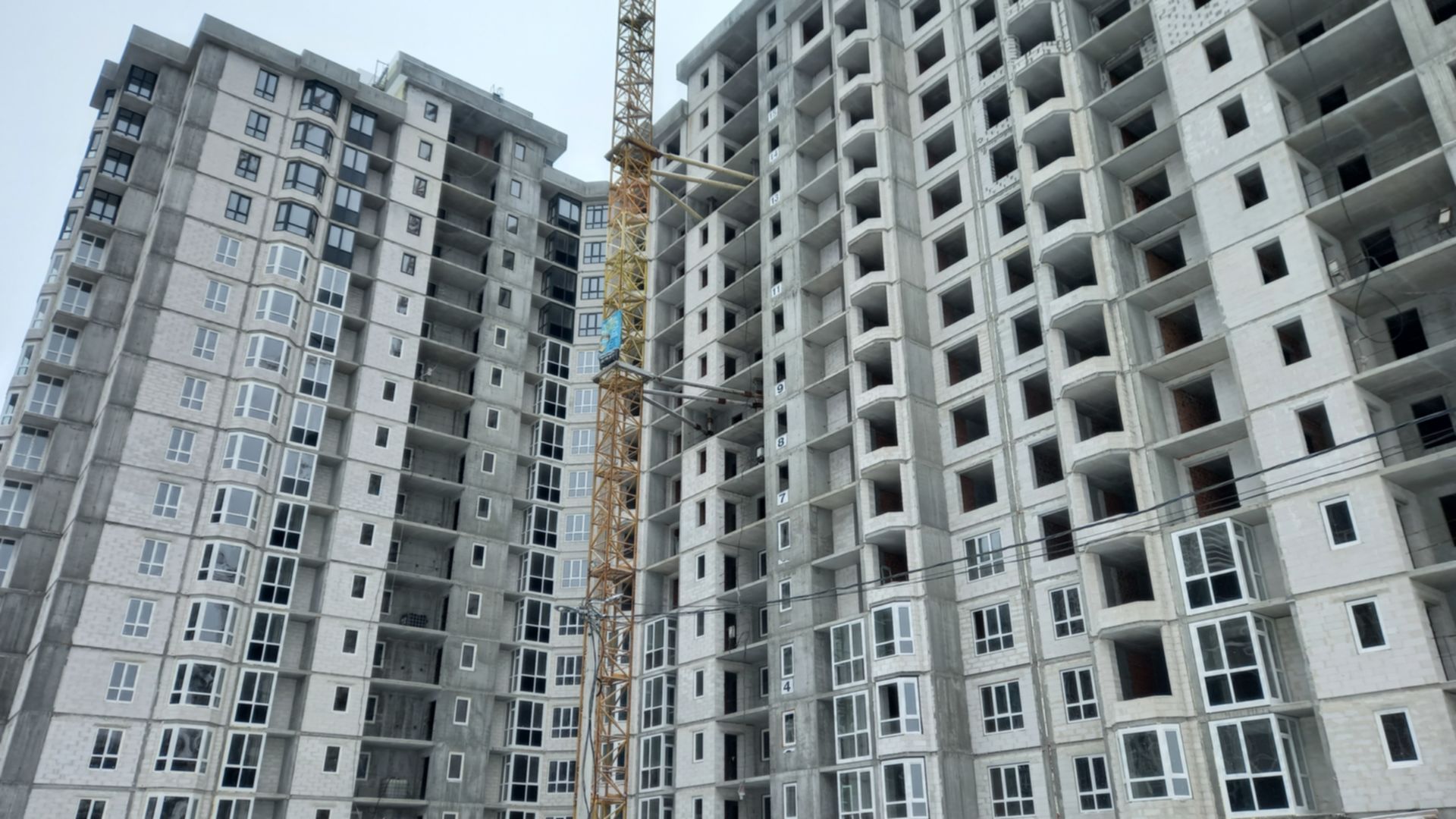

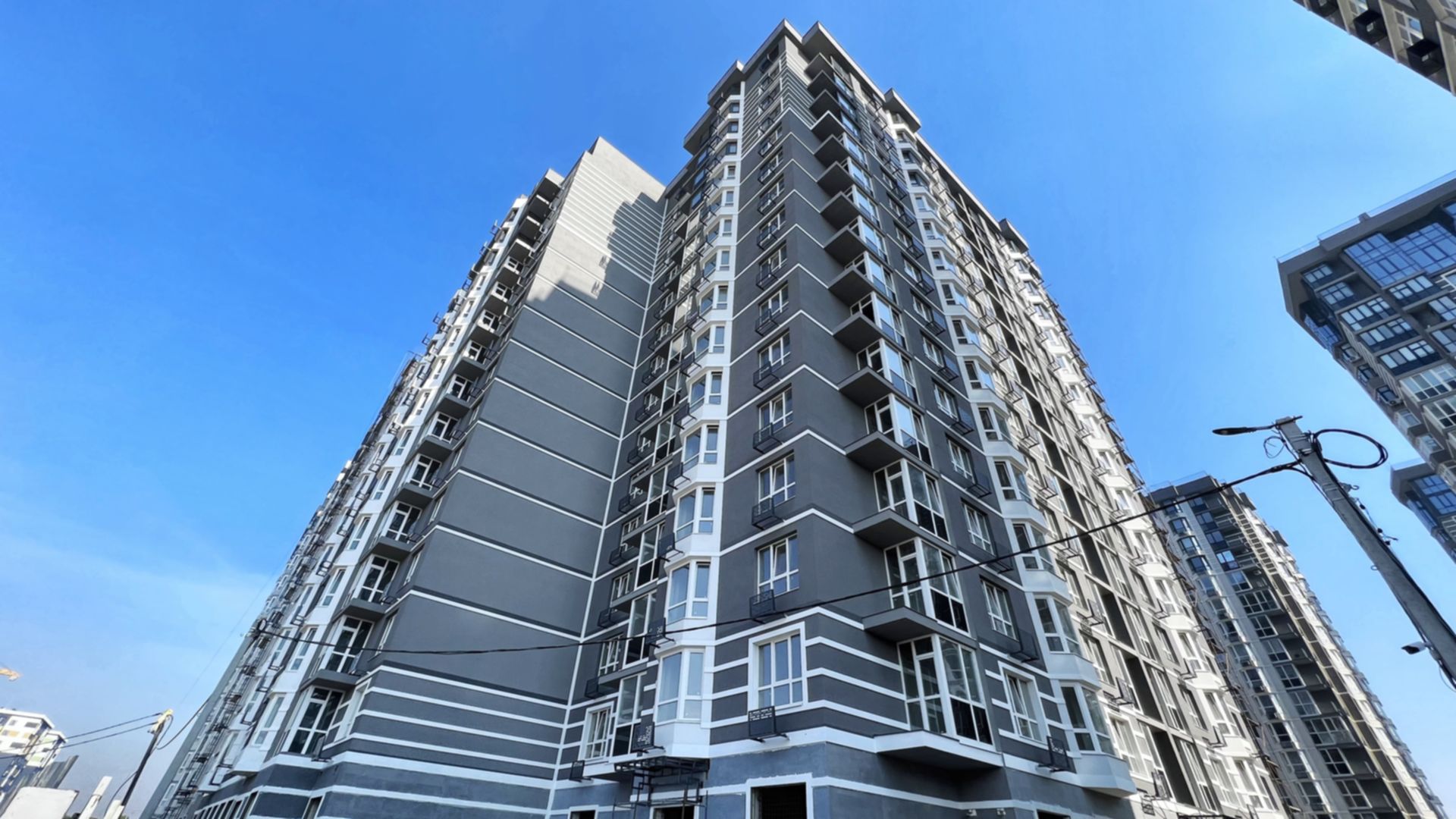

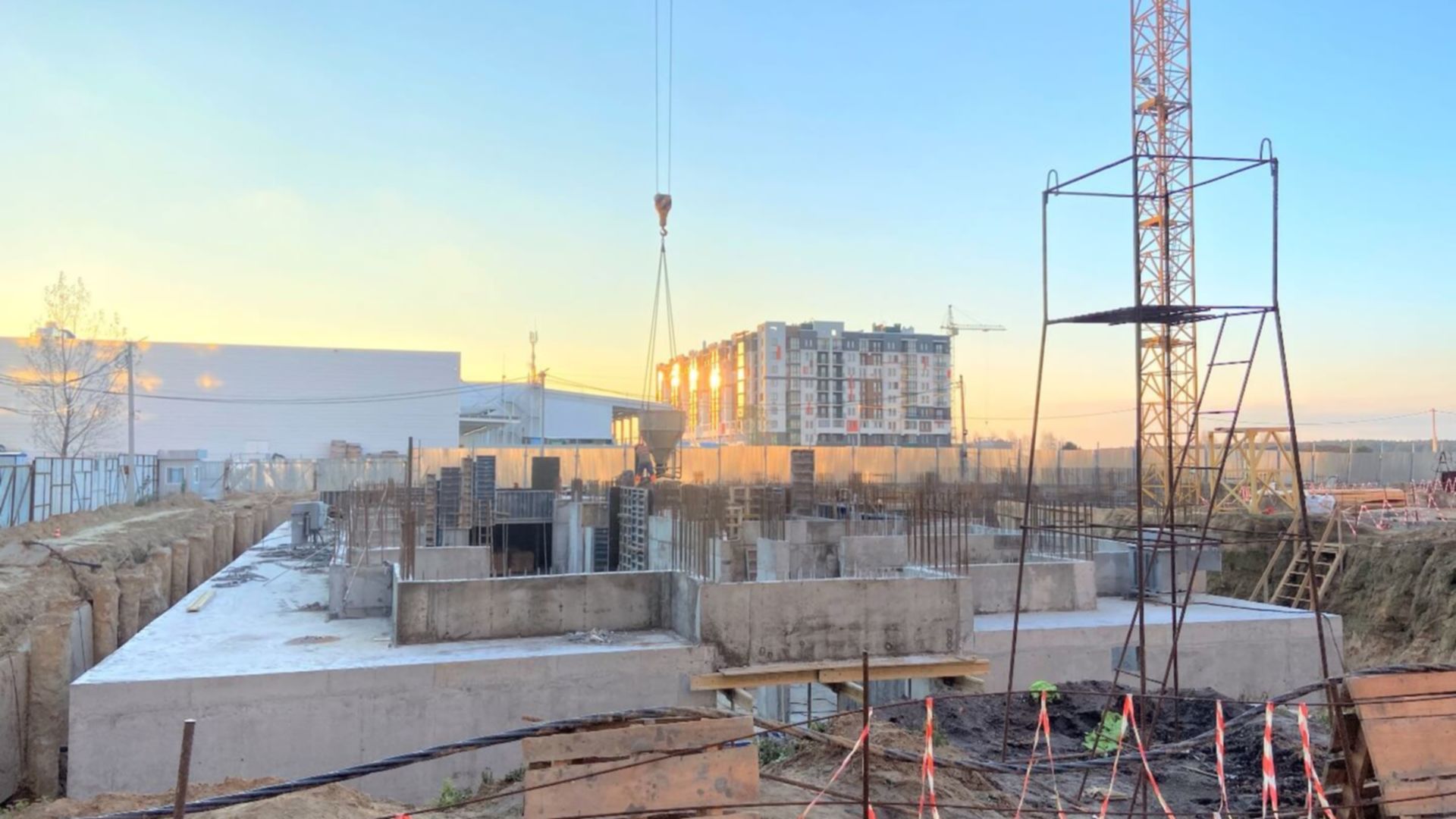

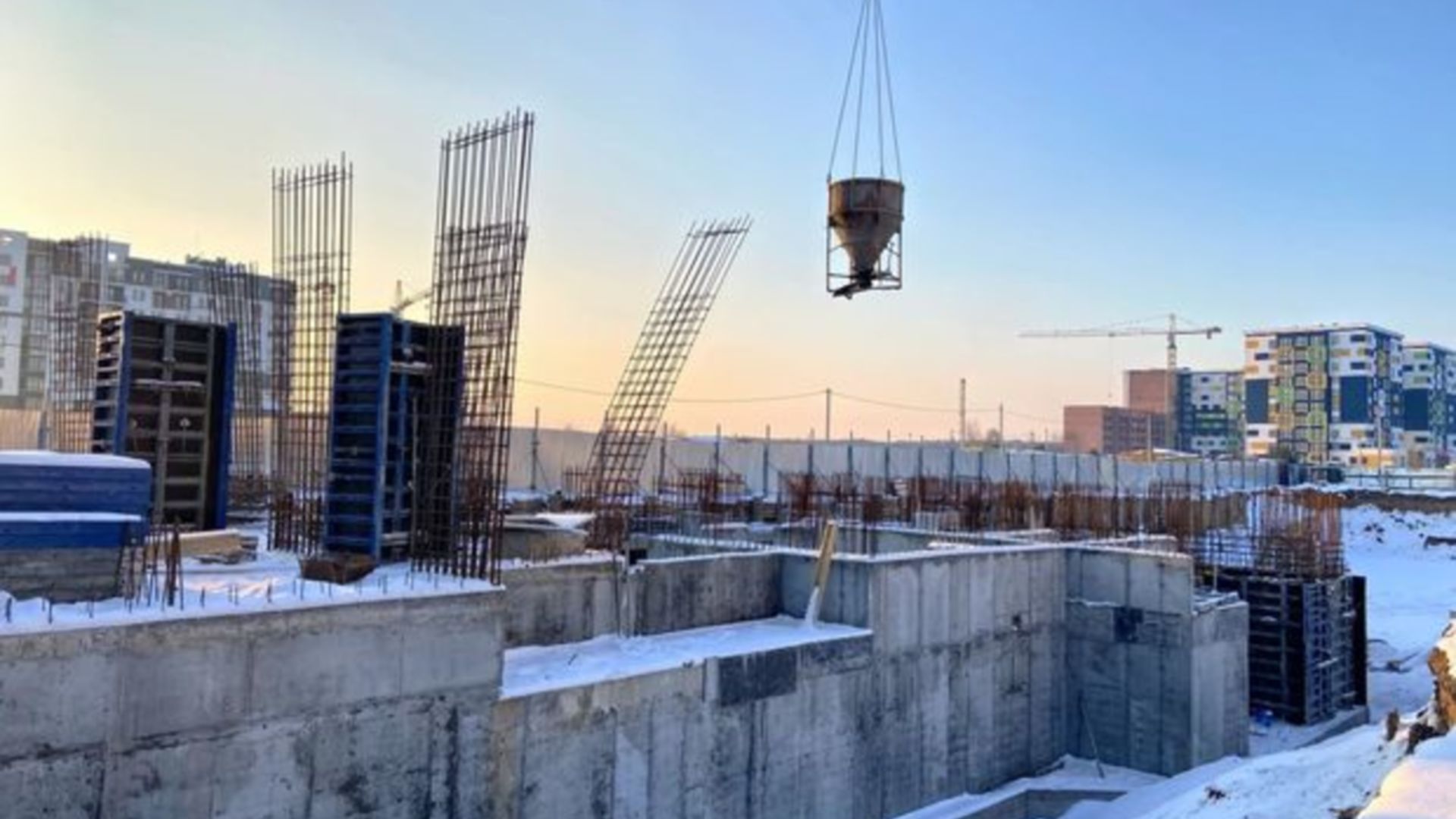

Возведение внешних стен
Дата сдачи 4 кв. 2025
Завершено 5 этапов из 10
Состоянием на март 2025
проверено инспектором DIM.RIA
Состоянием на декабрь 2024
Состоянием на октябрь 2024
Состоянием на август 2024
Состоянием на июль 2024

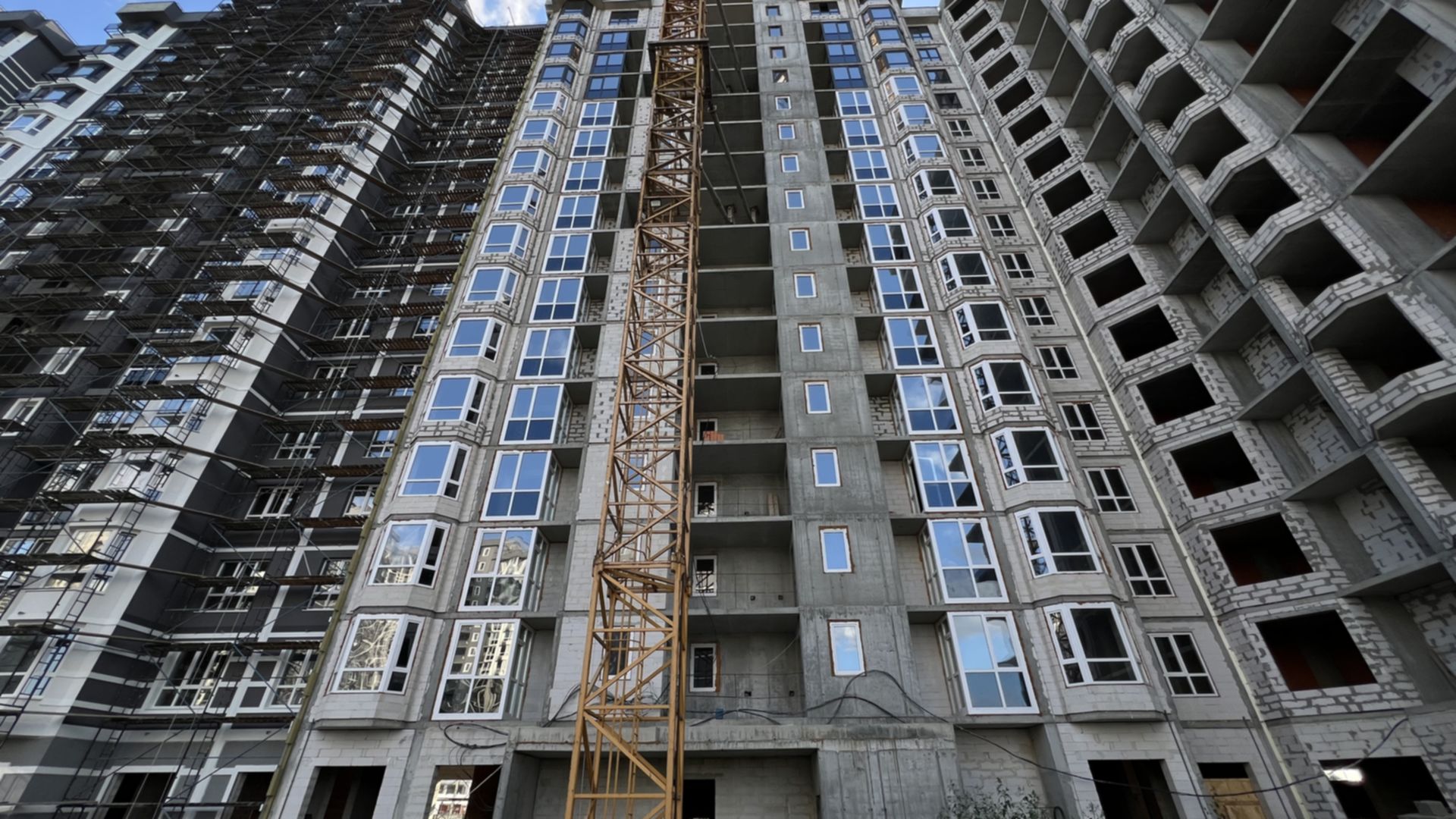

Секция 4, дом 2
бул. Леонида Бирюкова, 2А
Технология монолитно-каркасная

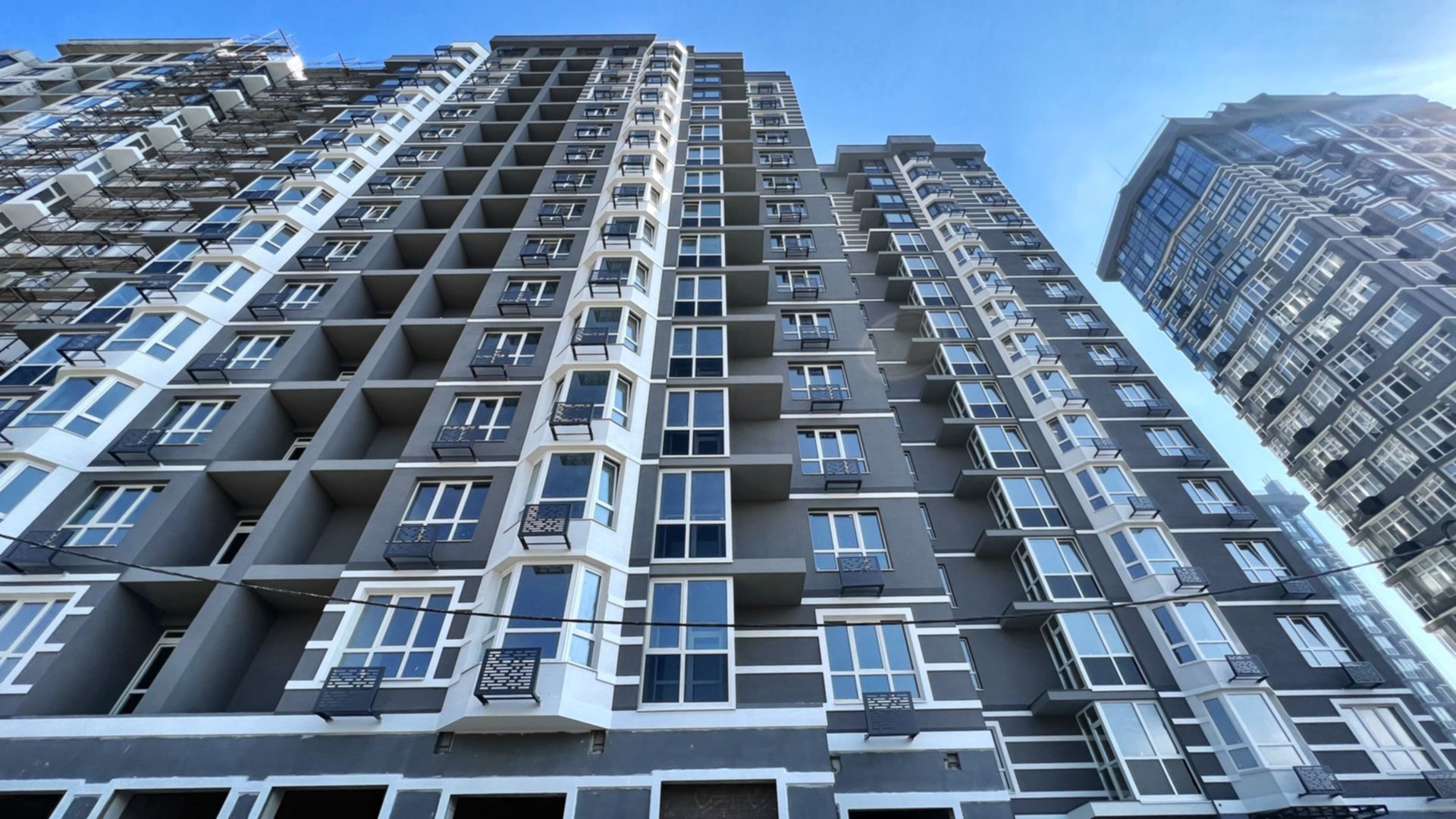

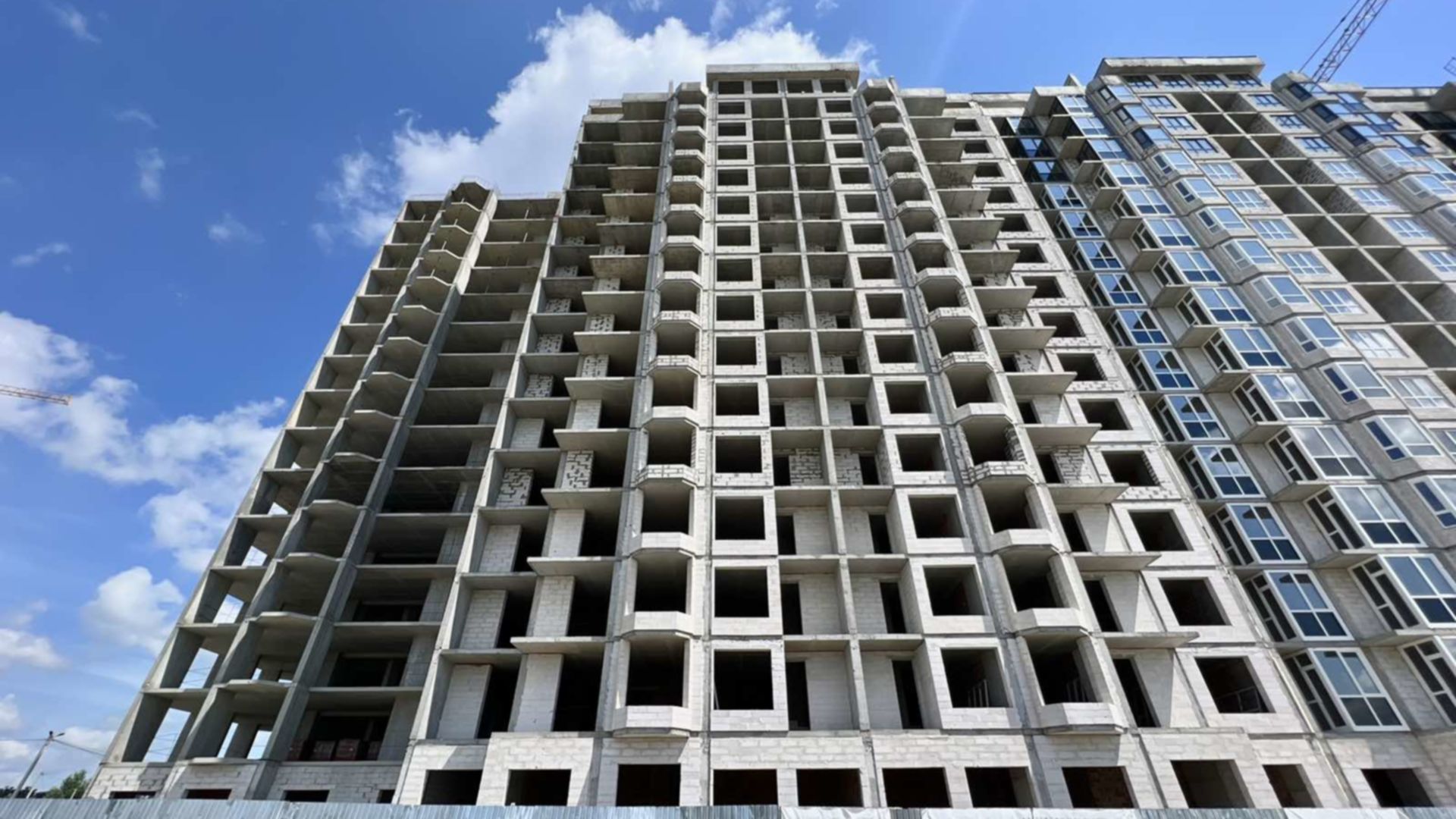

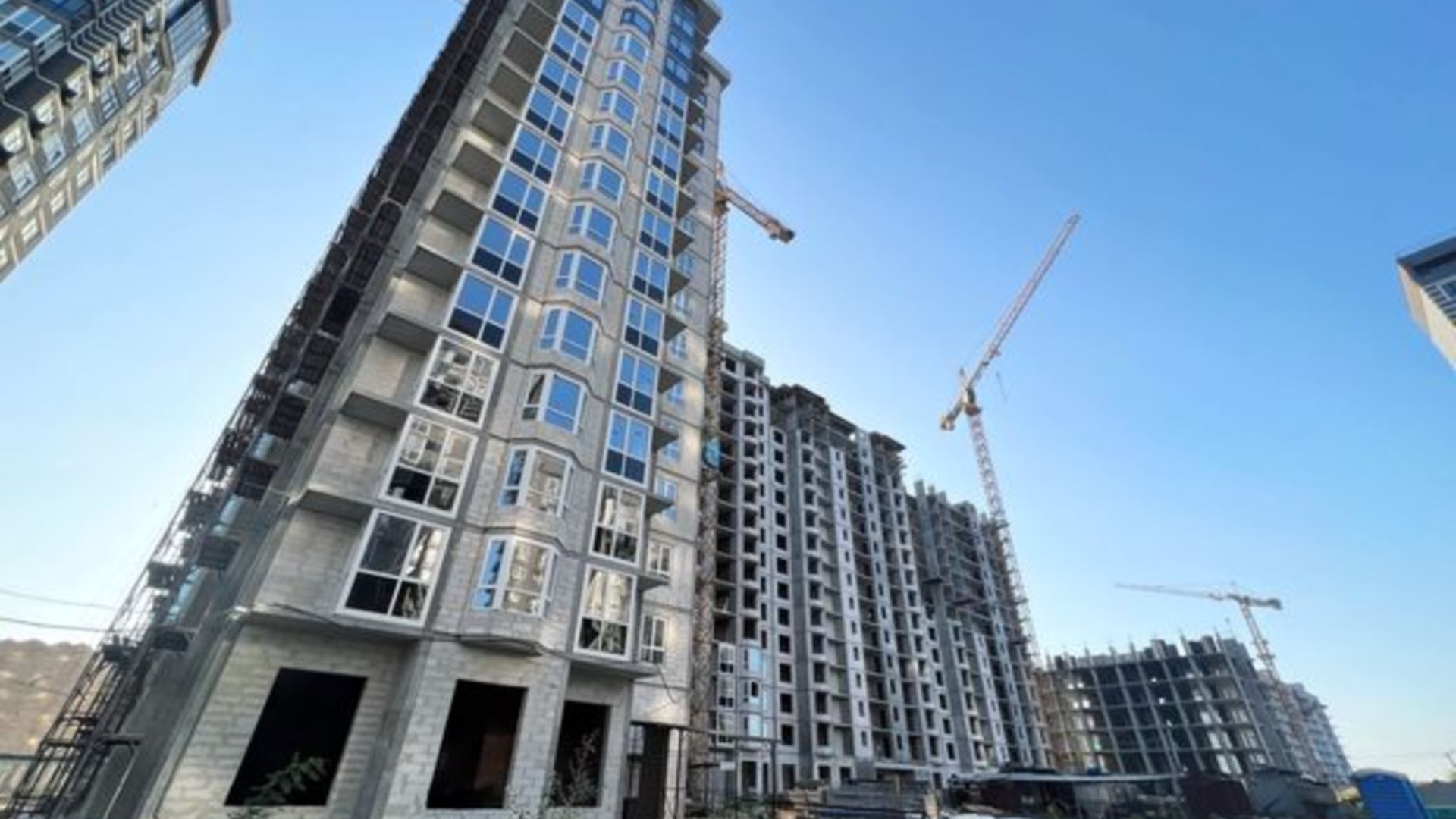

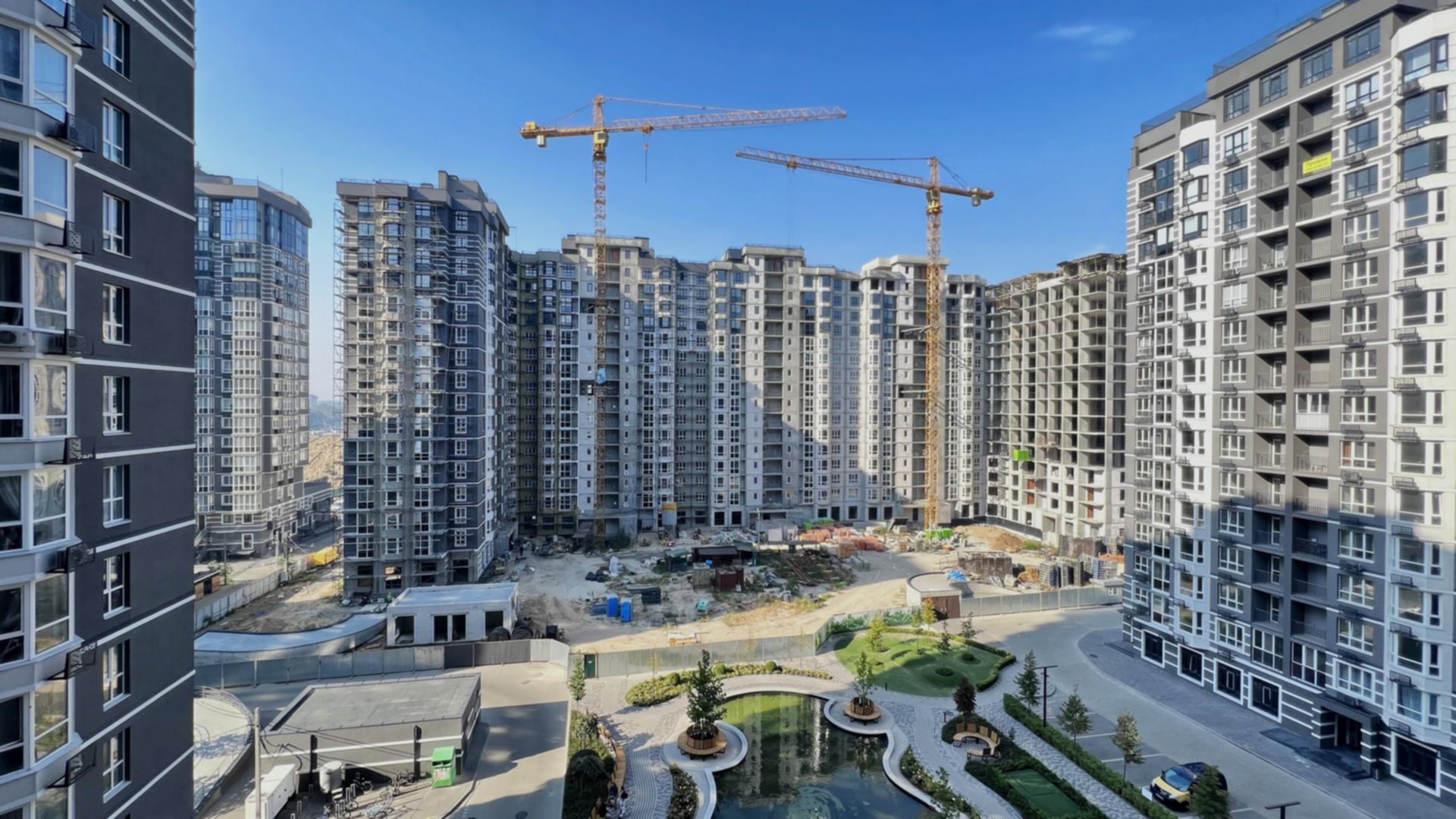

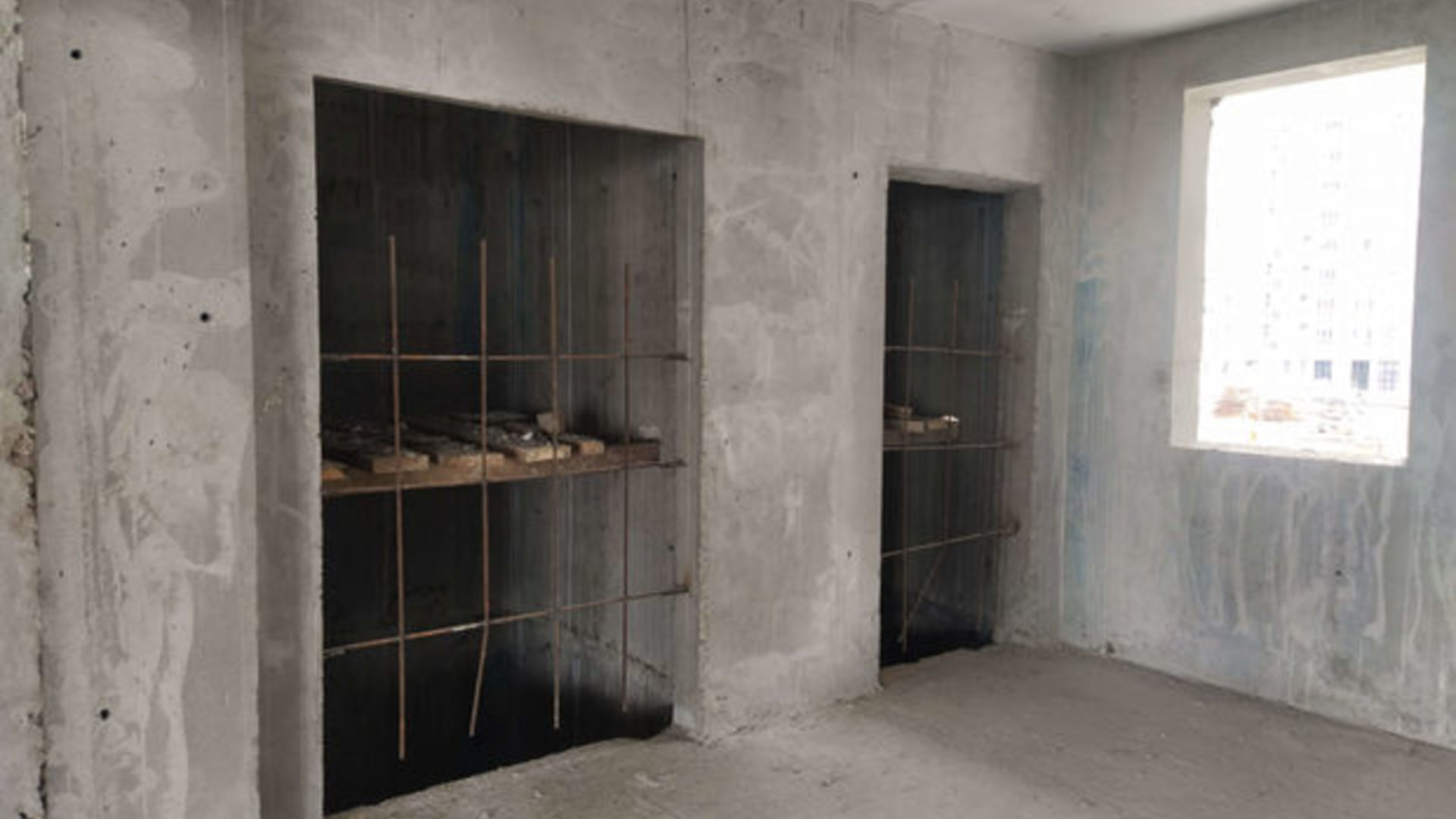

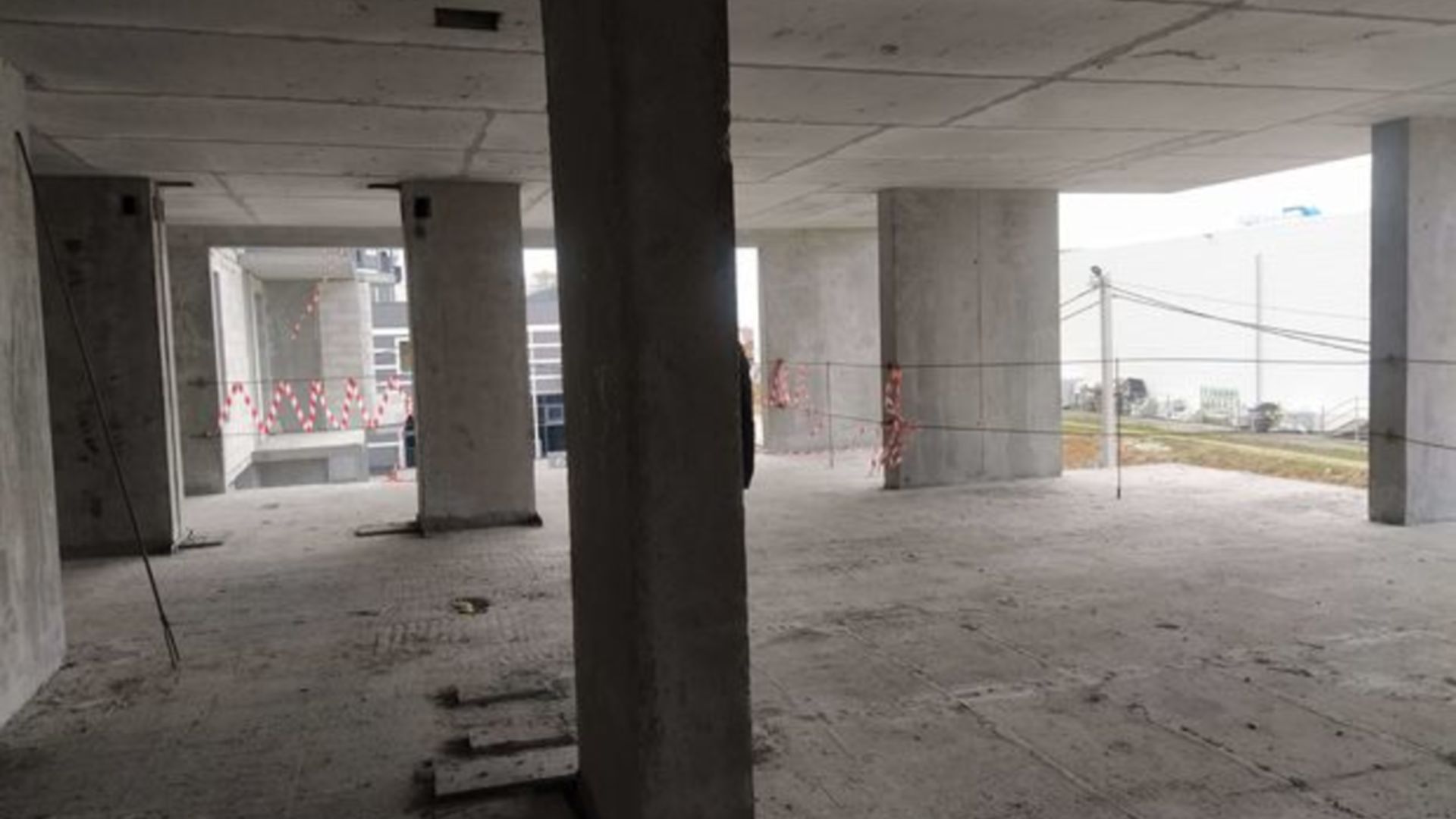

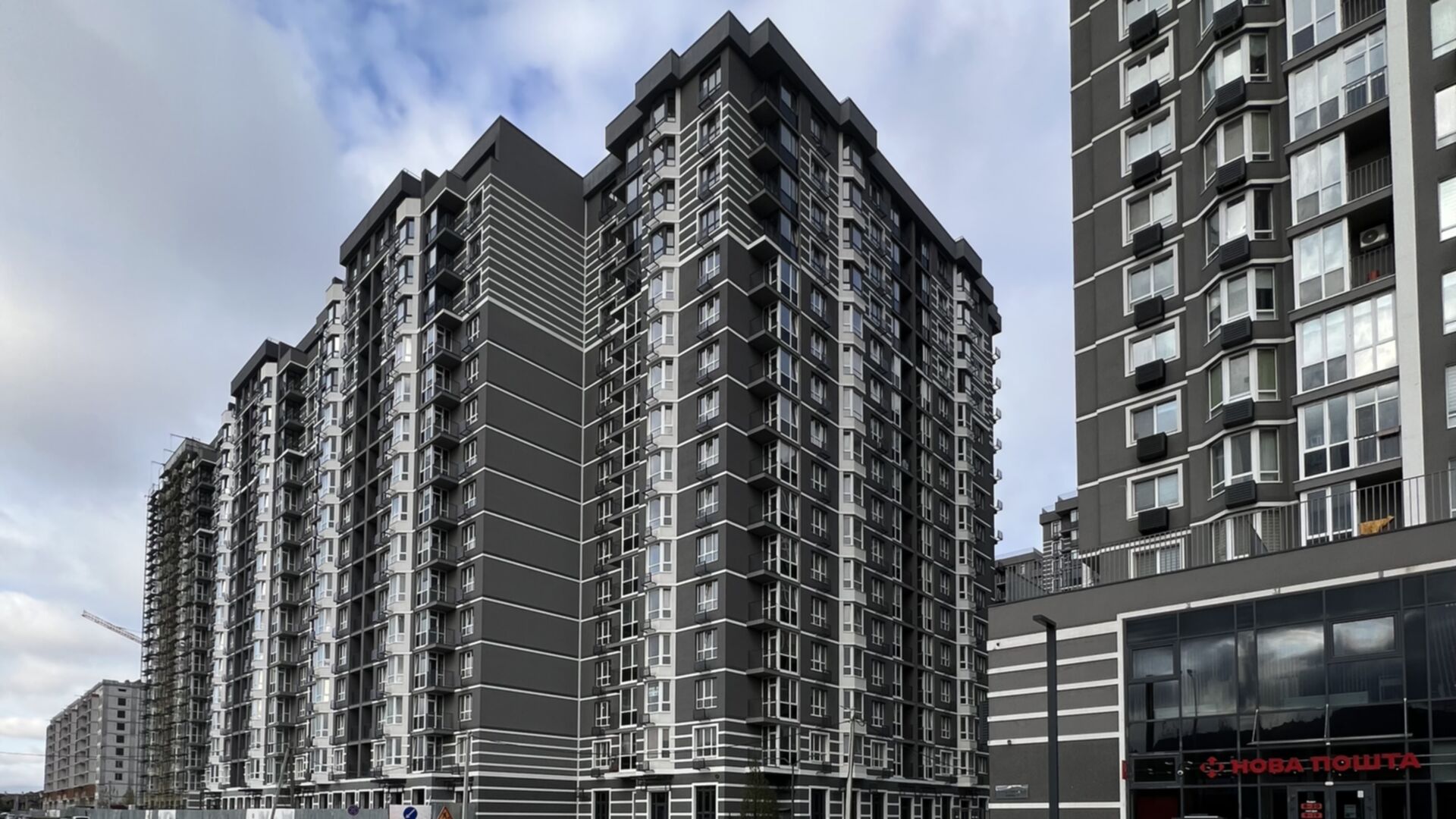

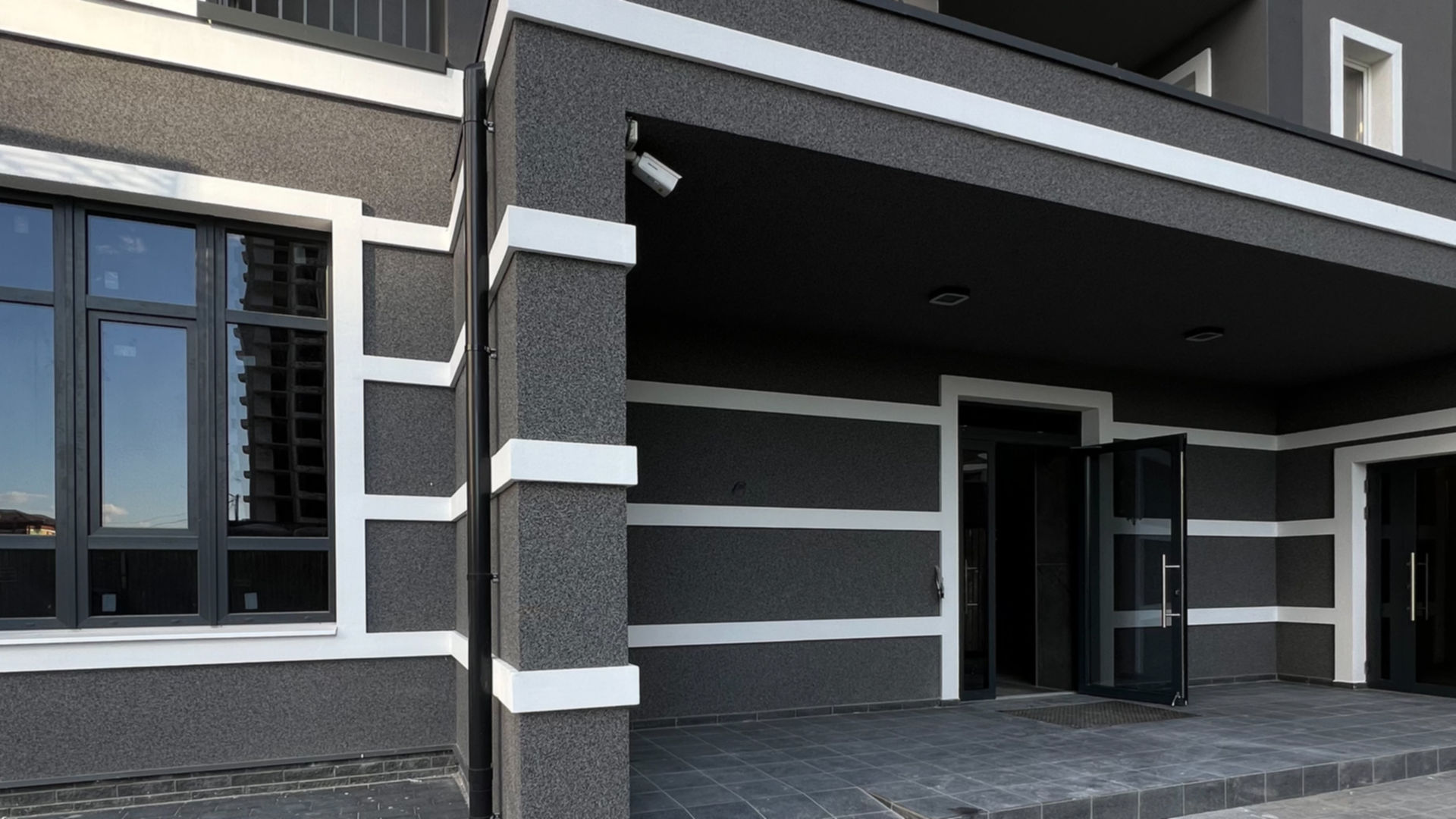

Введено в эксплуатацию
Введено в 4 кв. 2018 • Подтверждено застройщиком
Завершено 10 этапов из 10

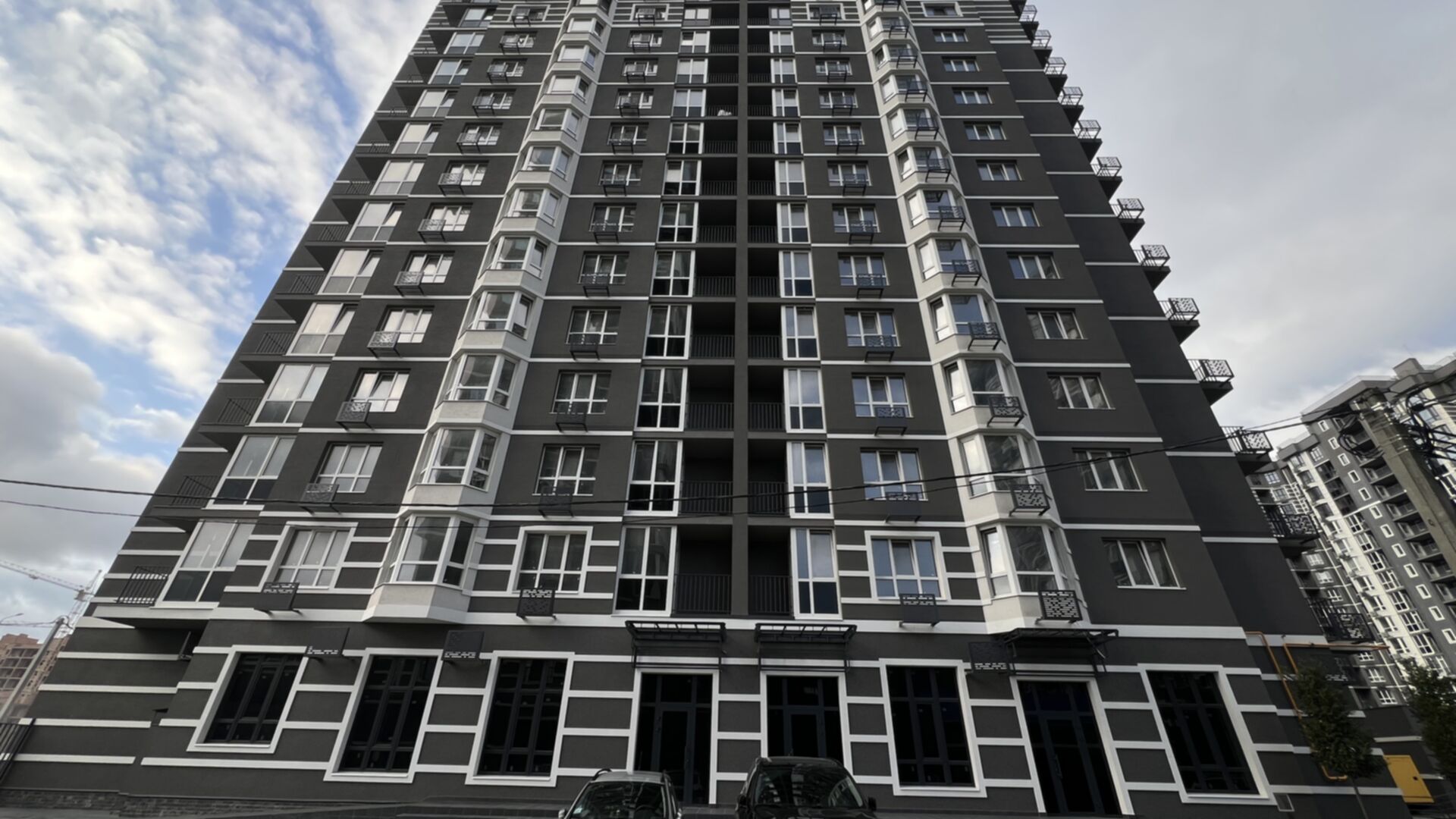

Секция 1, дом 3
бул. Леонида Бирюкова, 2А
Технология монолитно-каркасная

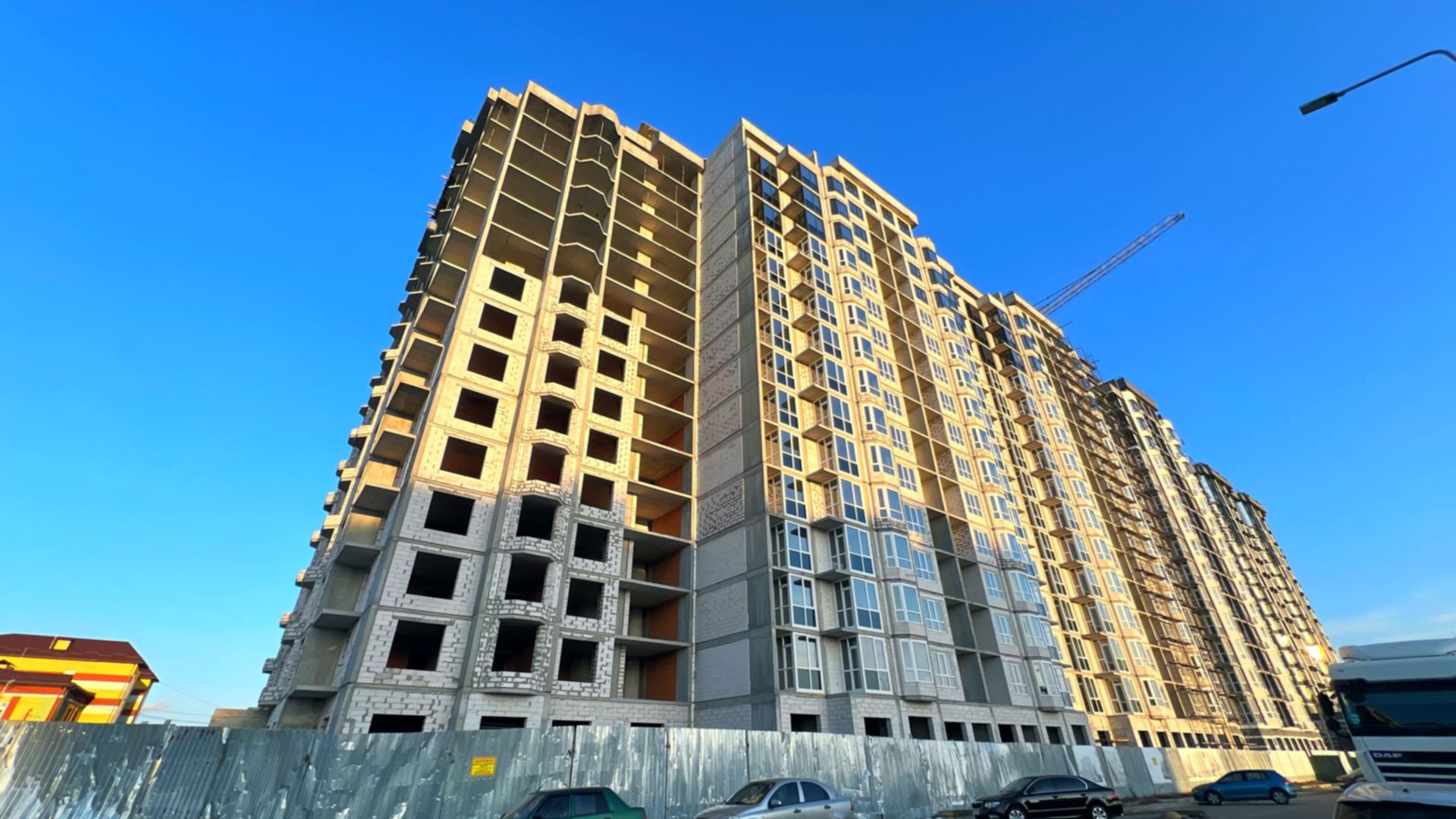

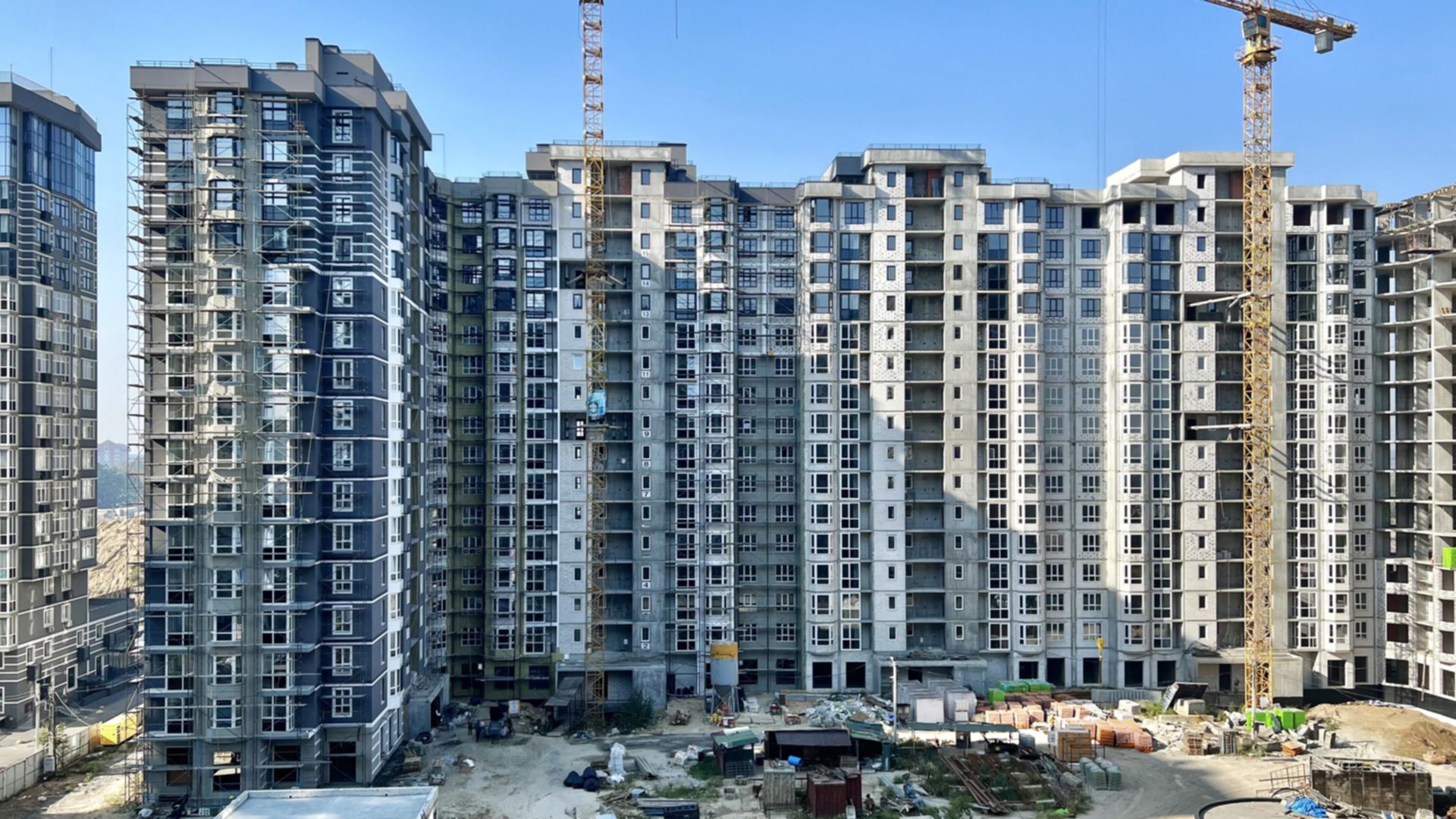

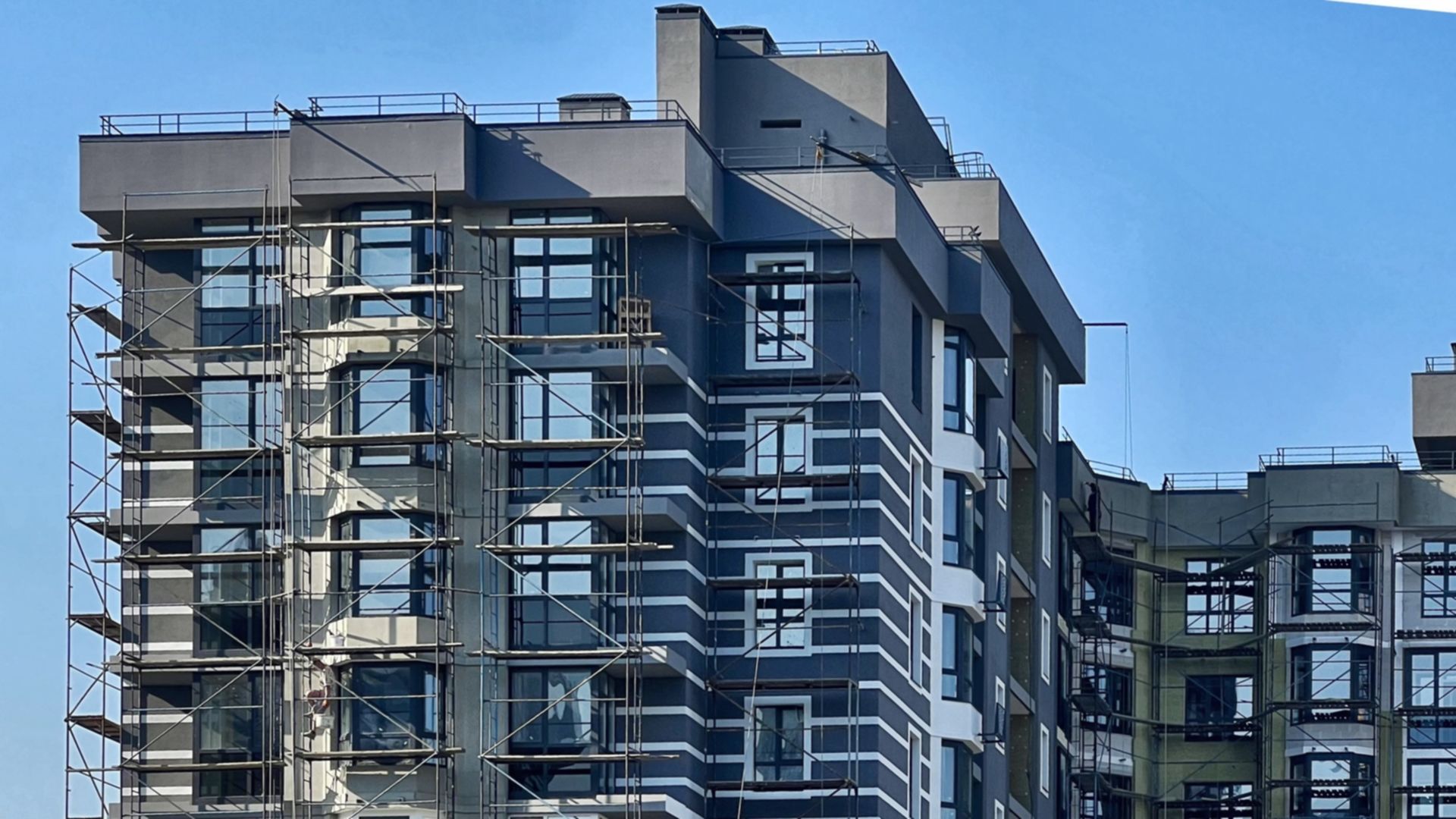

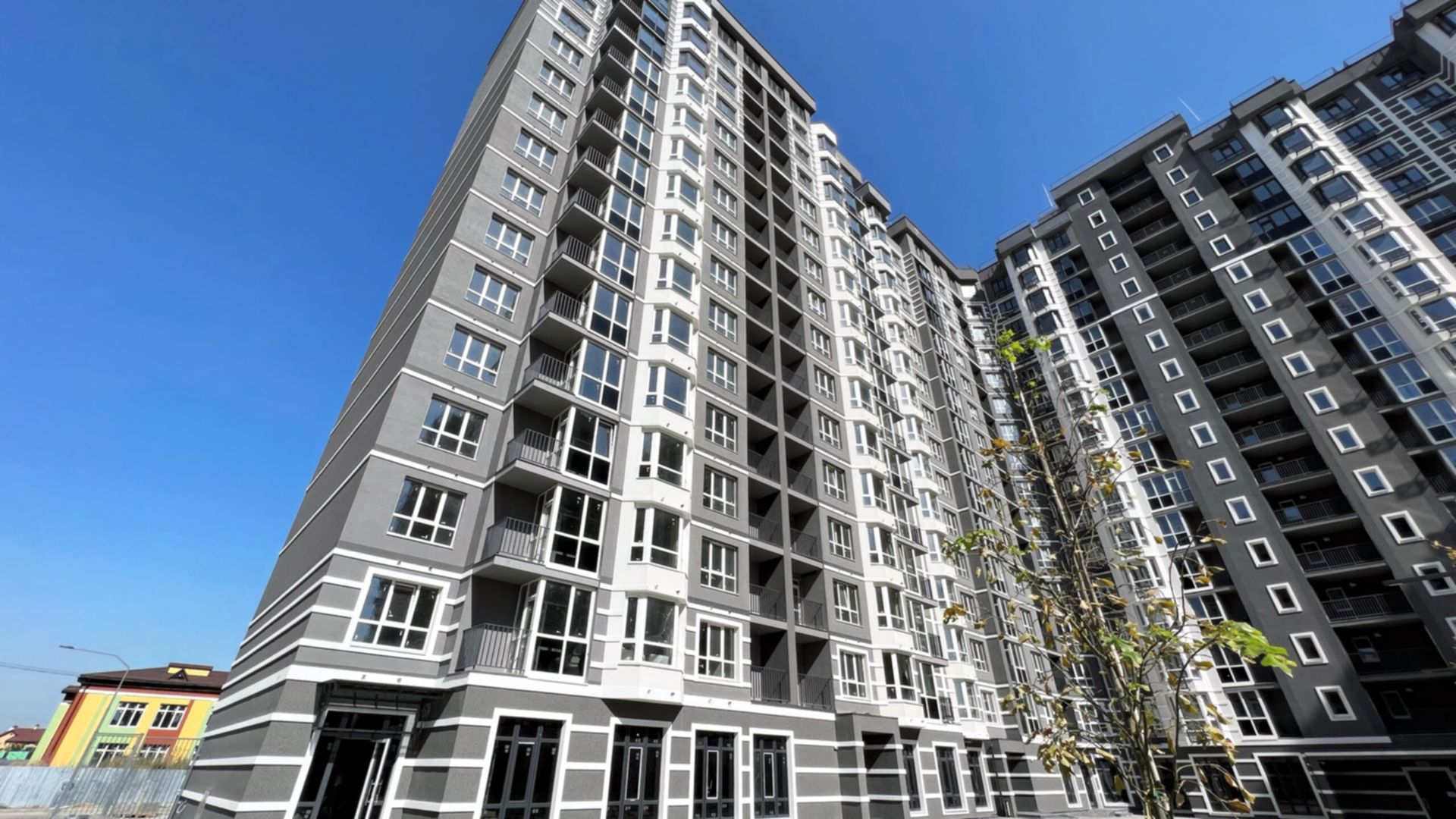

Введено в эксплуатацию
Введено в 4 кв. 2019 • Подтверждено застройщиком
Завершено 10 этапов из 10
Состоянием на декабрь 2021
Состоянием на март 2021

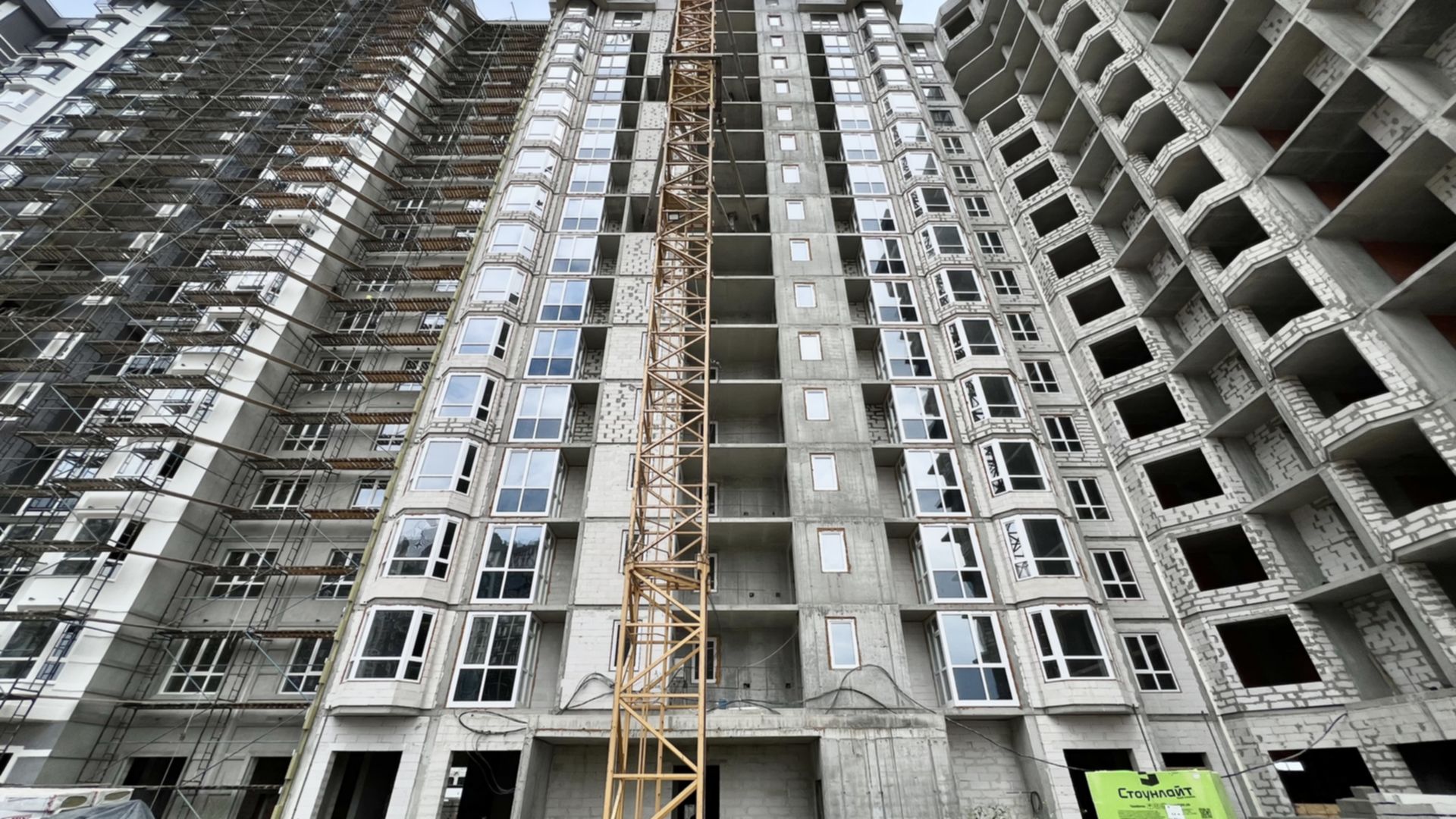

Секция 1, дом 4
ул. Леси Украинки, 4
Технология монолитно-каркасная

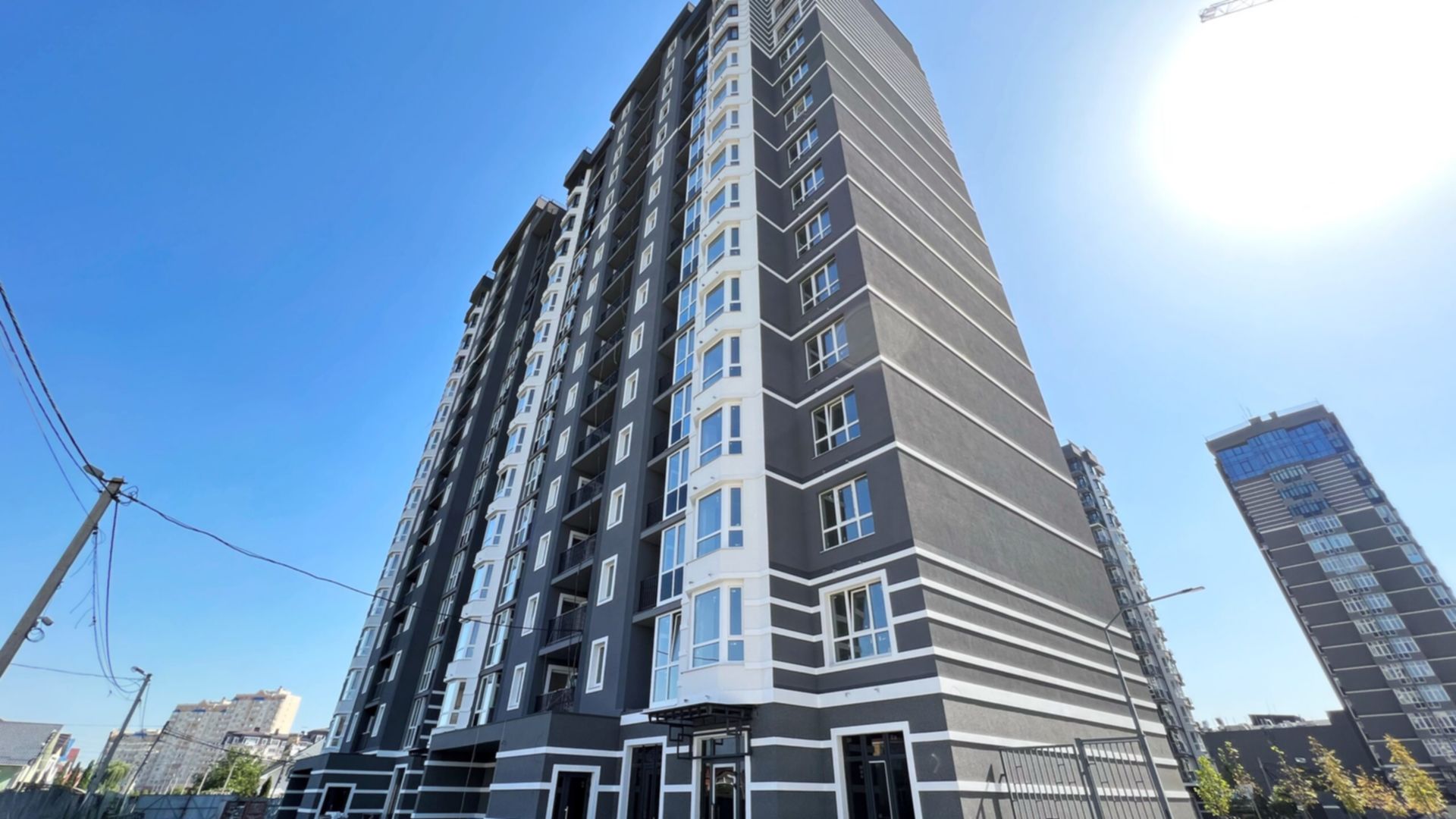

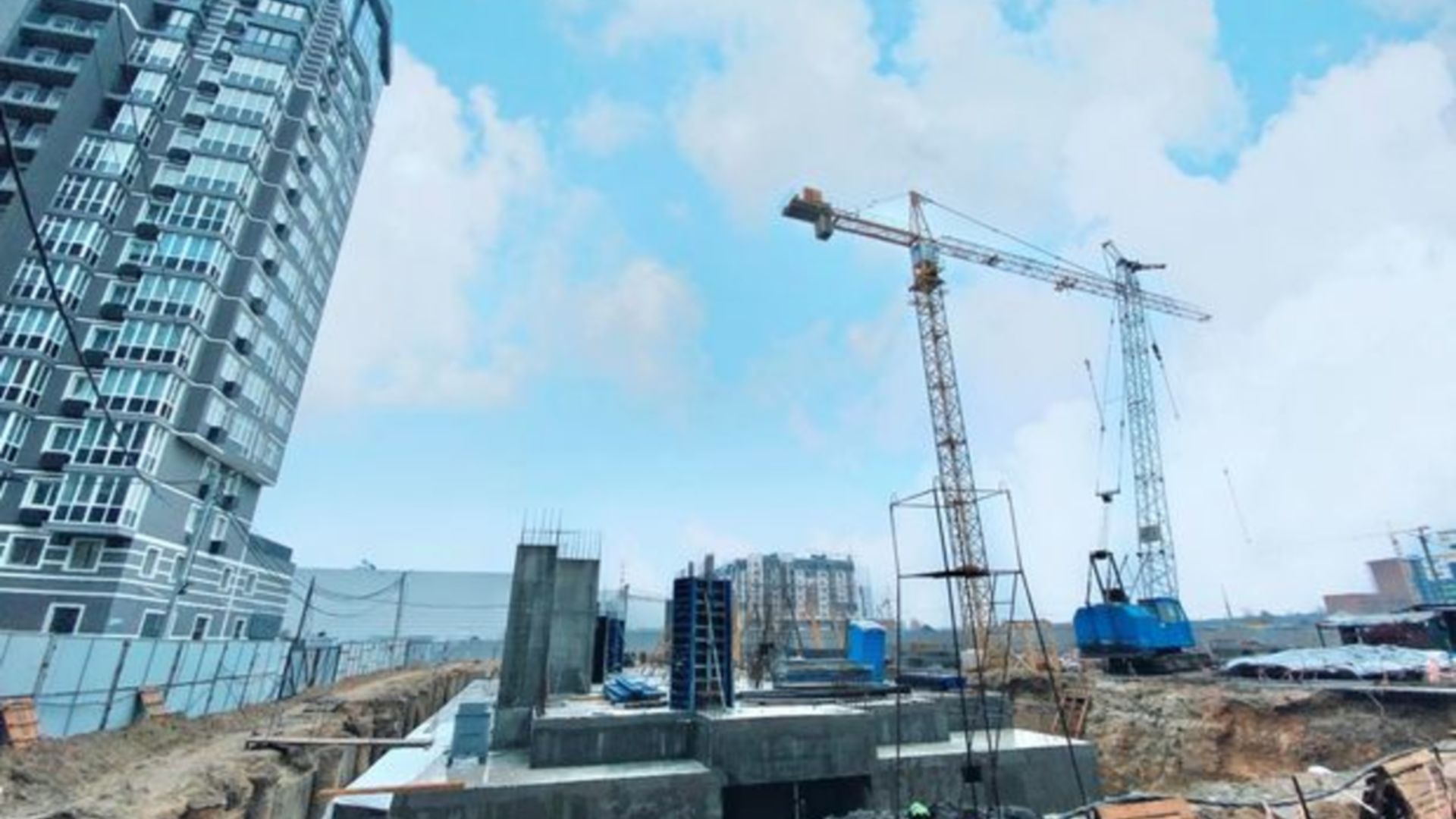

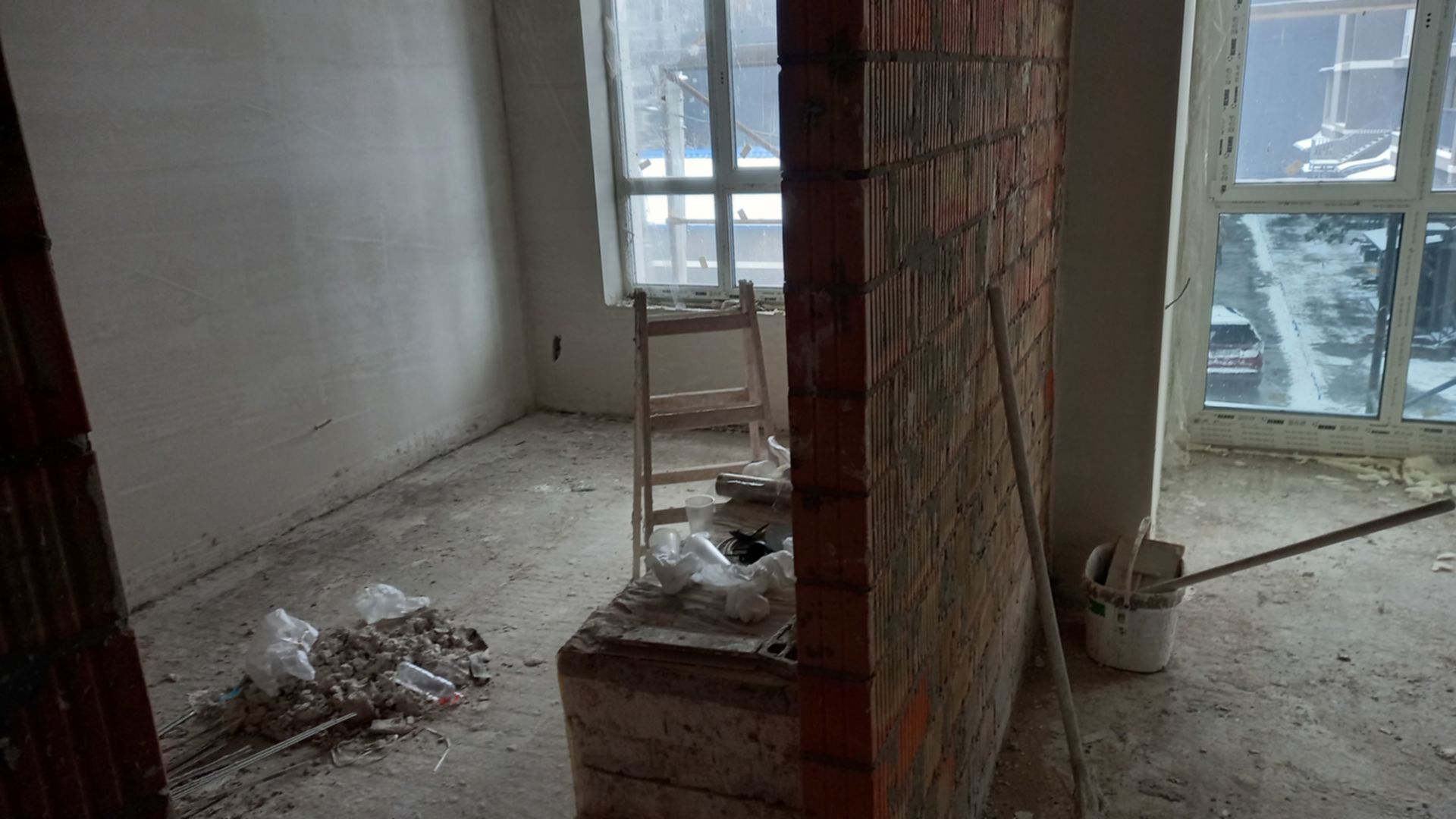

Введено в эксплуатацию

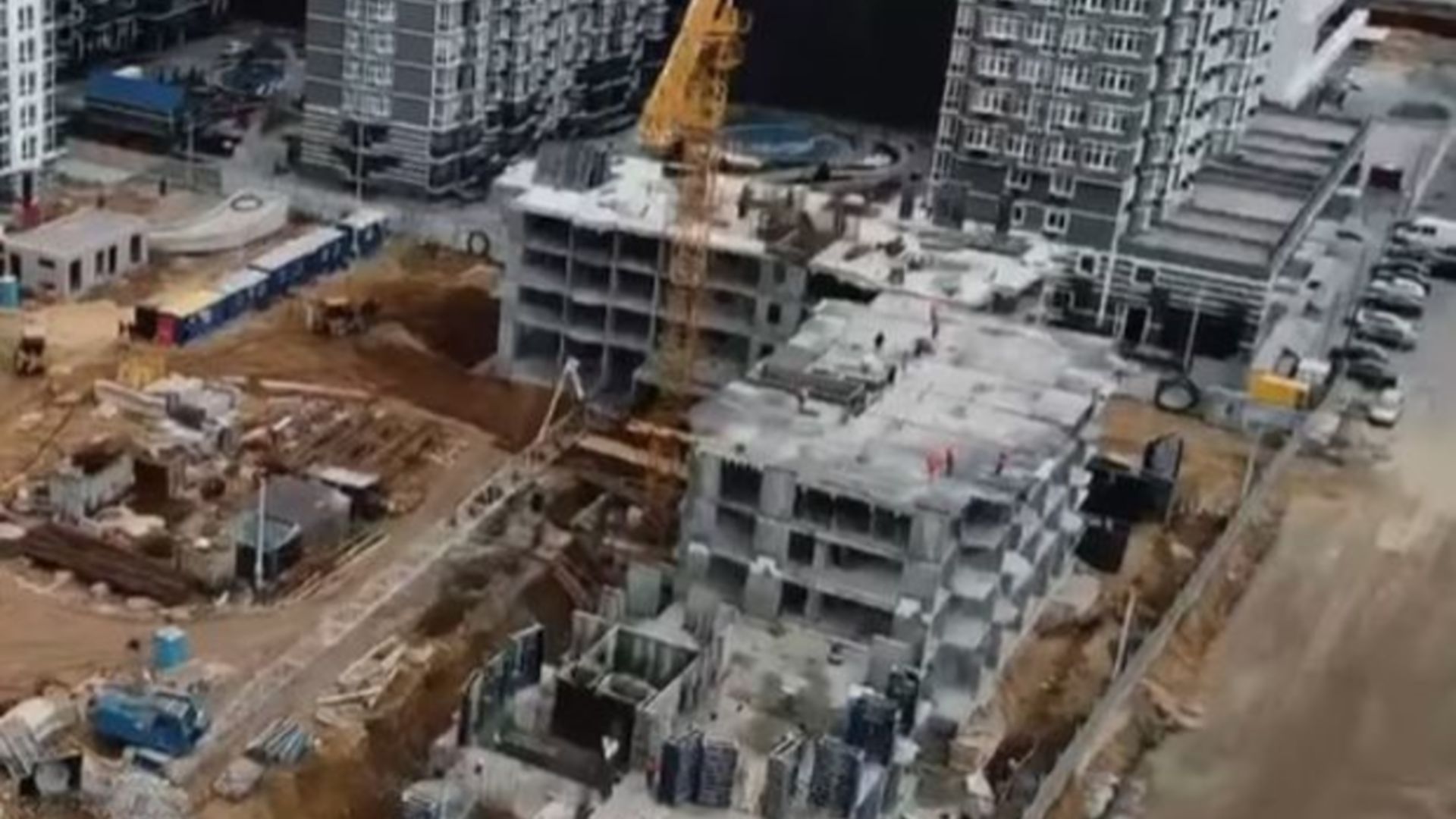

Введено в 4 кв. 2021 • Подтверждено застройщиком
Перенесено с 1 кв. 2021
Завершено 10 этапов из 10
Состоянием на сентябрь 2023
Состоянием на октябрь 2021
Проданные секции
Секция 1, дом 1
Технология монолитно-каркасная

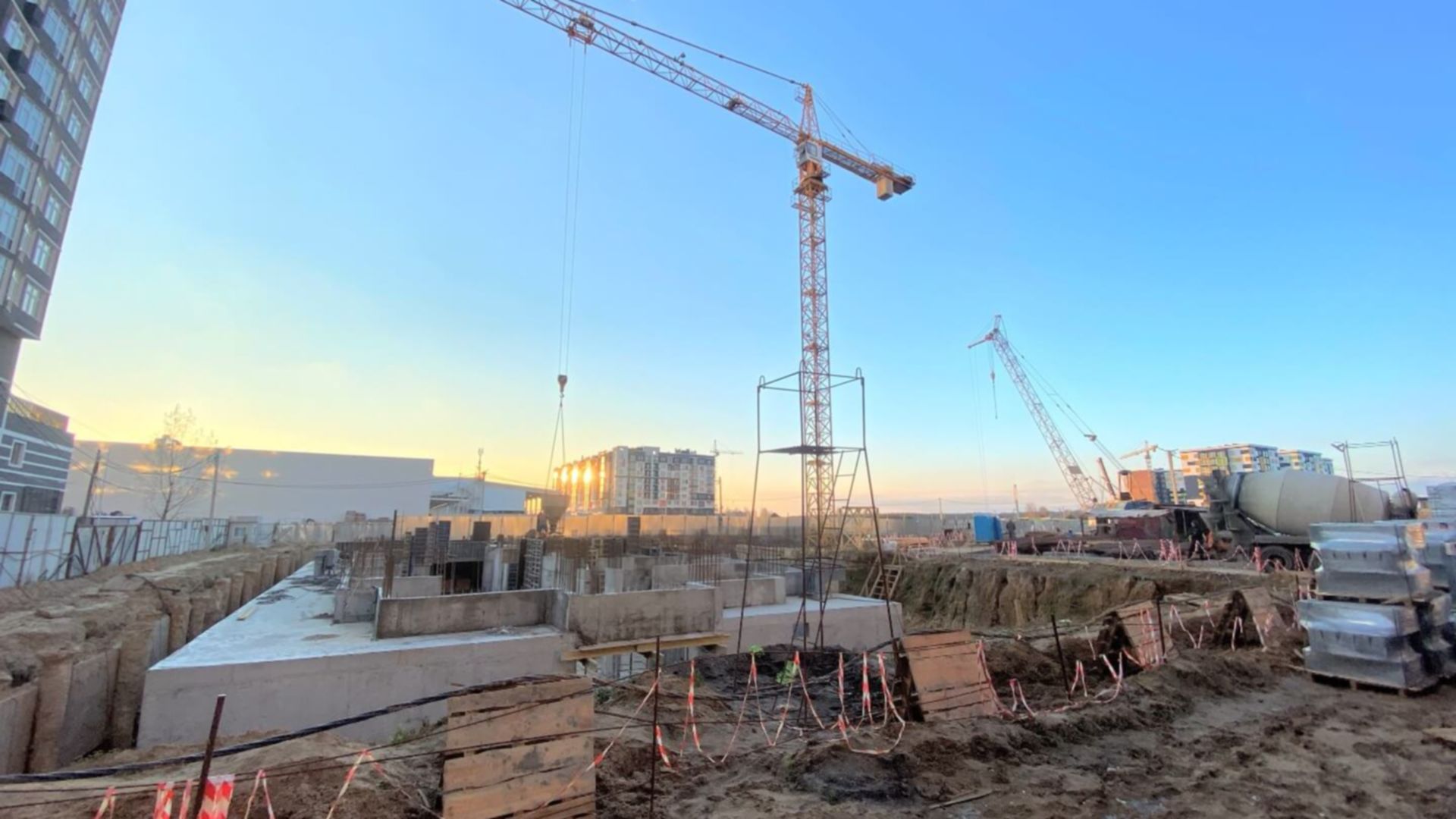

Дата сдачи 3 кв. 2018
Секция 2, дом 1
Технология монолитно-каркасная
Дата сдачи 3 кв. 2018
Секция 3, дом 2
Технология монолитно-каркасная
Дата сдачи 4 кв. 2018
Секция 2, дом 3
Технология монолитно-каркасная
Дата сдачи 4 кв. 2019
Секция 2, дом 4
Технология монолитно-каркасная
Дата сдачи 4 кв. 2021
Секция 3, дом 4
Технология монолитно-каркасная
Дата сдачи 4 кв. 2021
Секция 4, дом 4
Технология монолитно-каркасная
Дата сдачи 4 кв. 2021
Секция 5, дом 4
Технология монолитно-каркасная
Дата сдачи 4 кв. 2021
