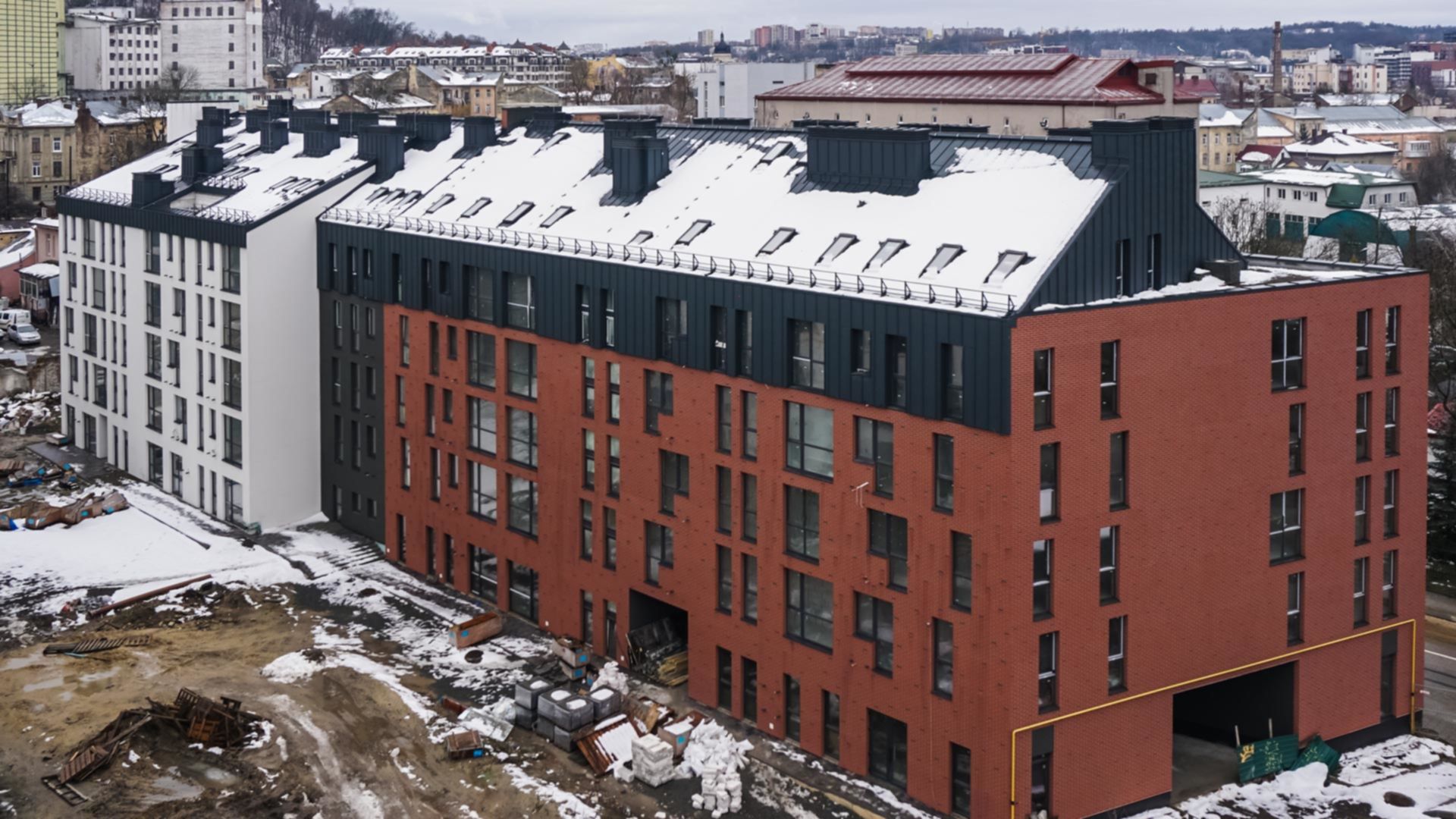

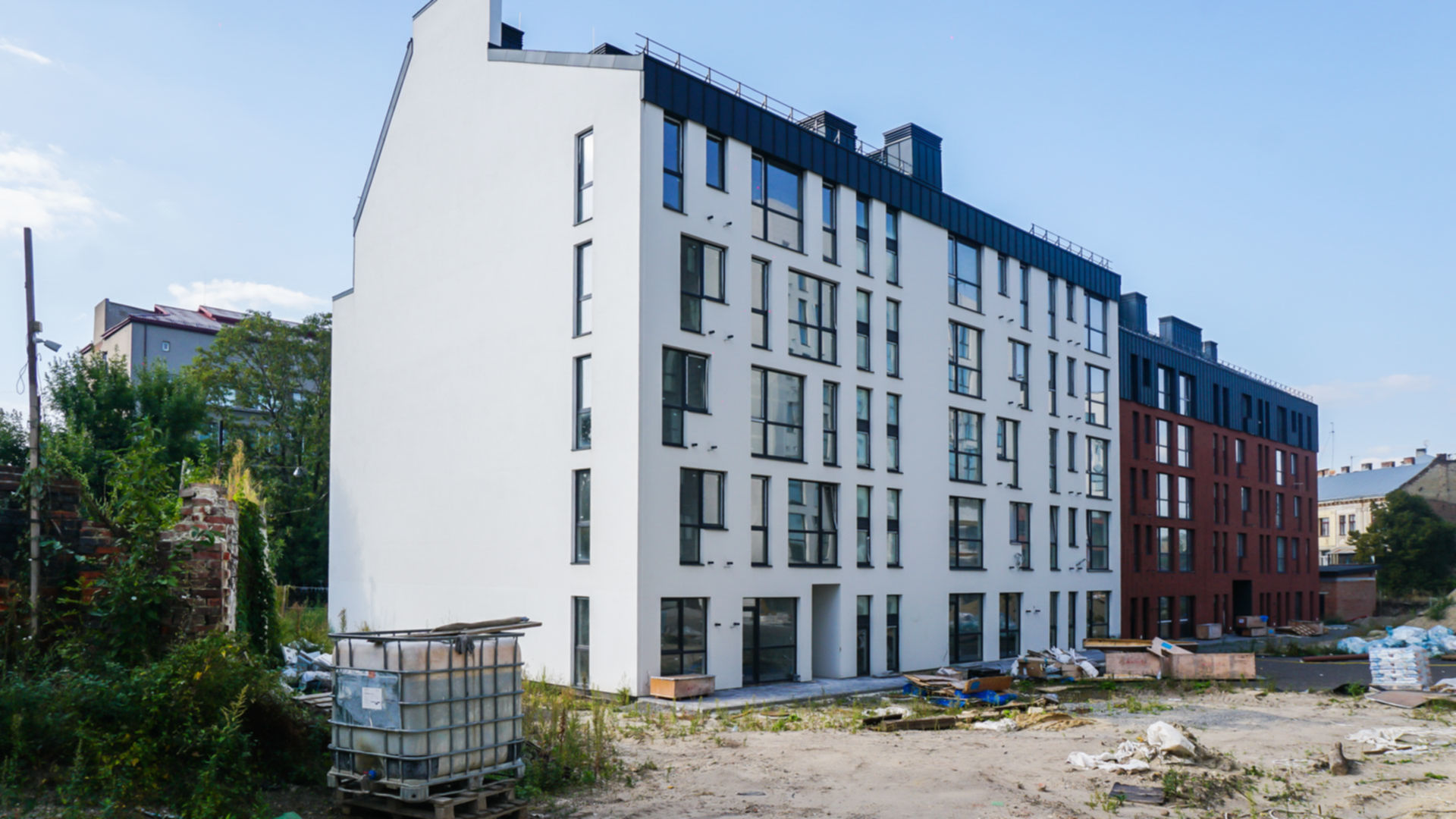

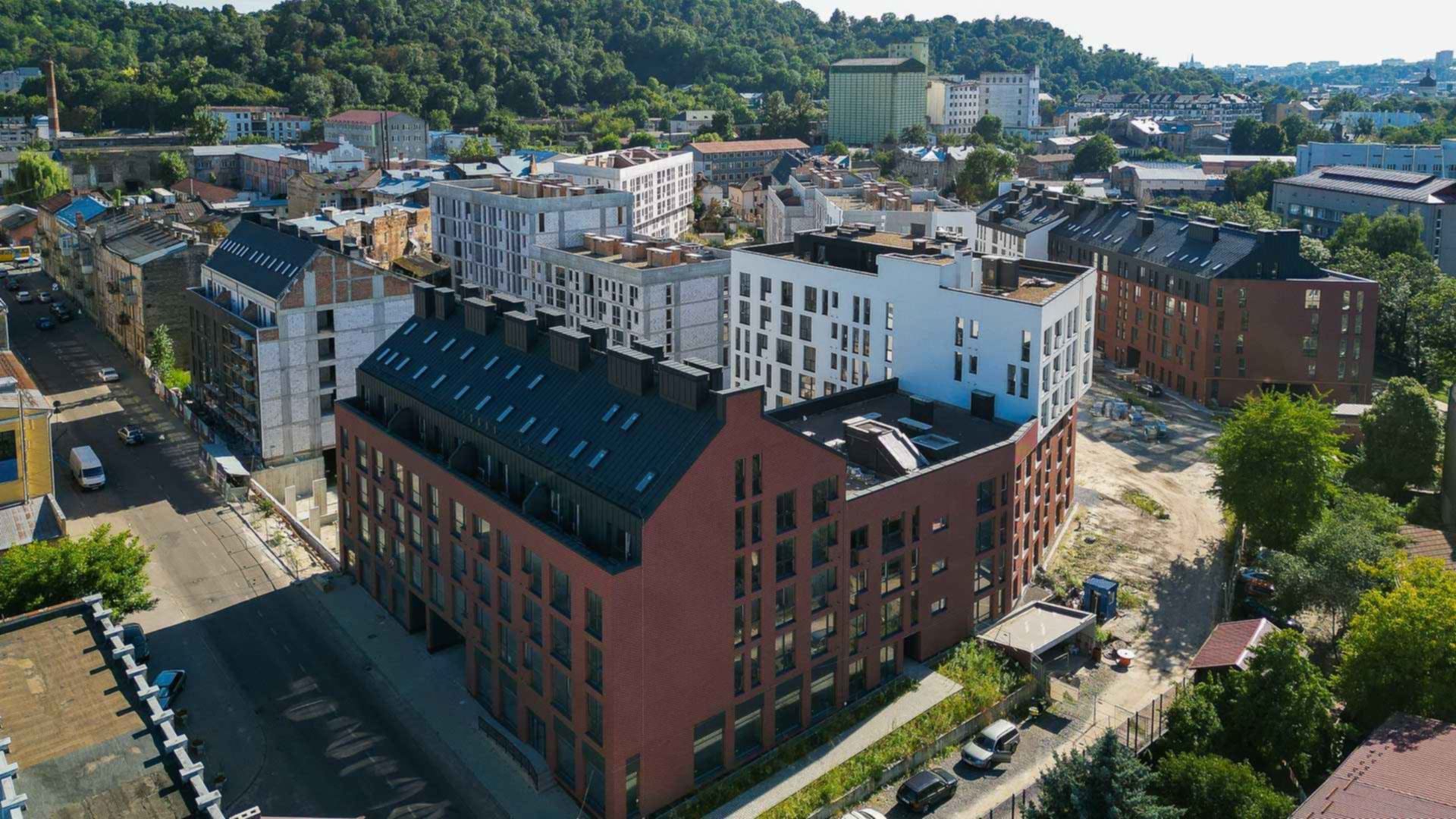

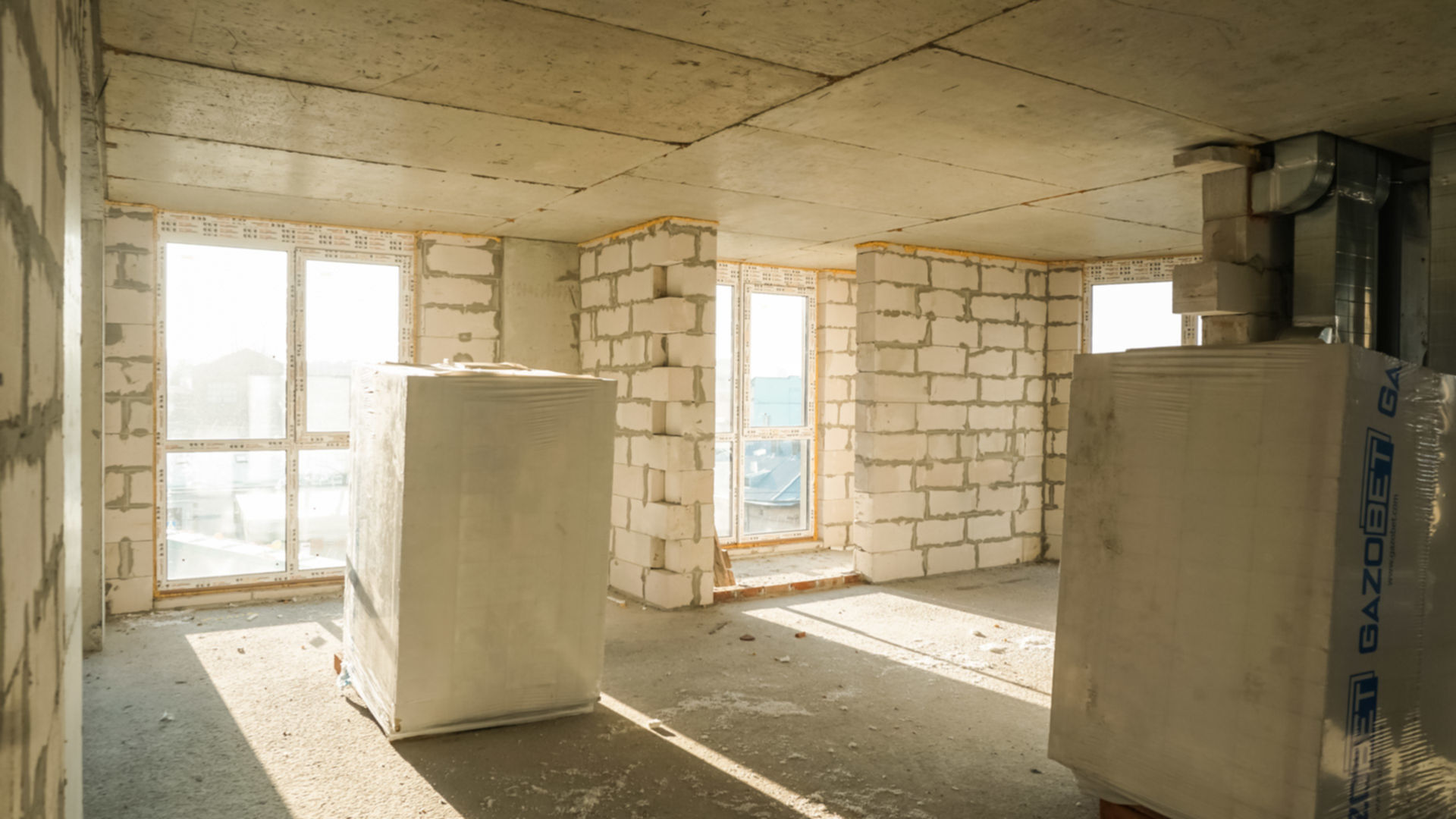

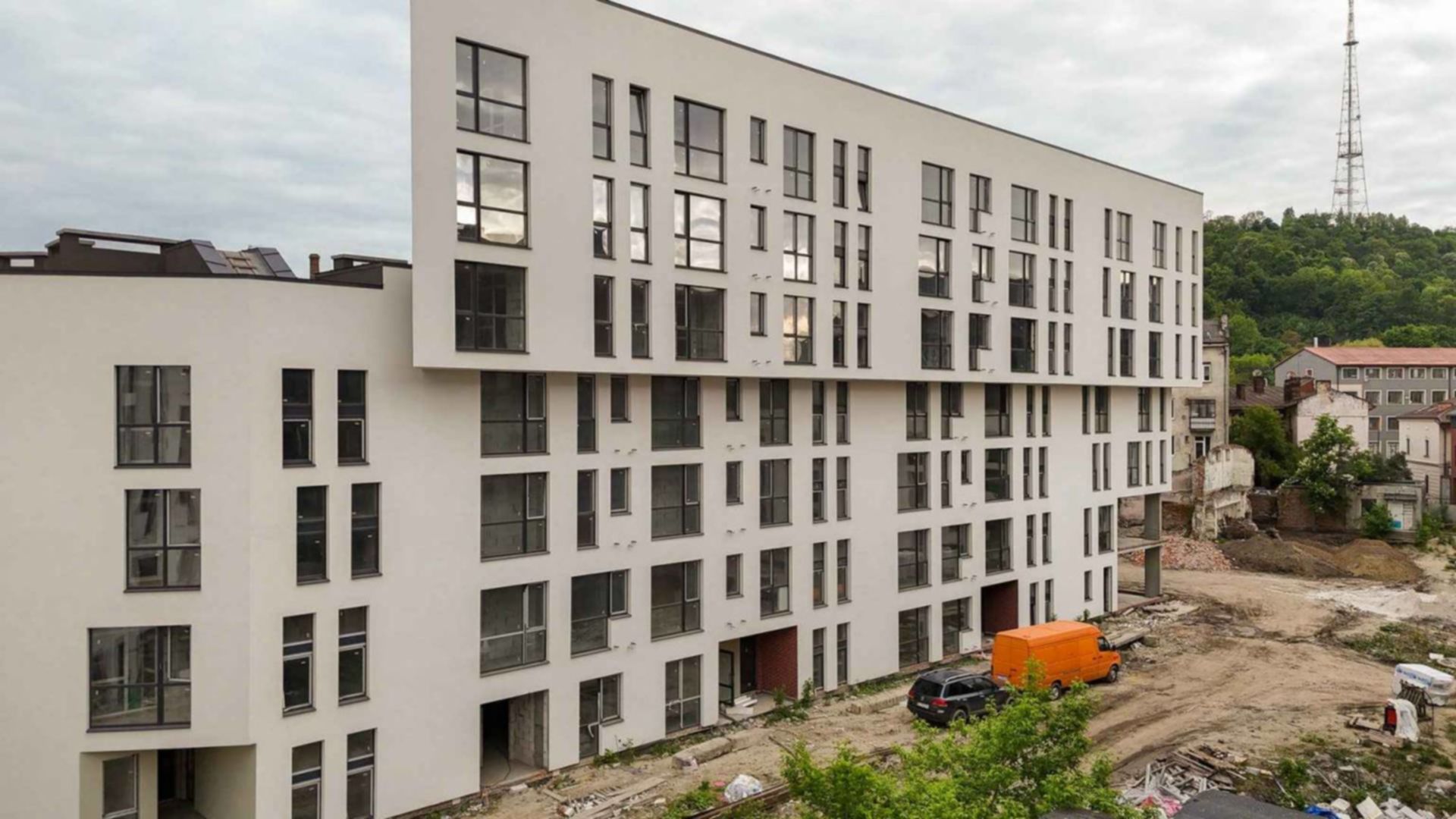

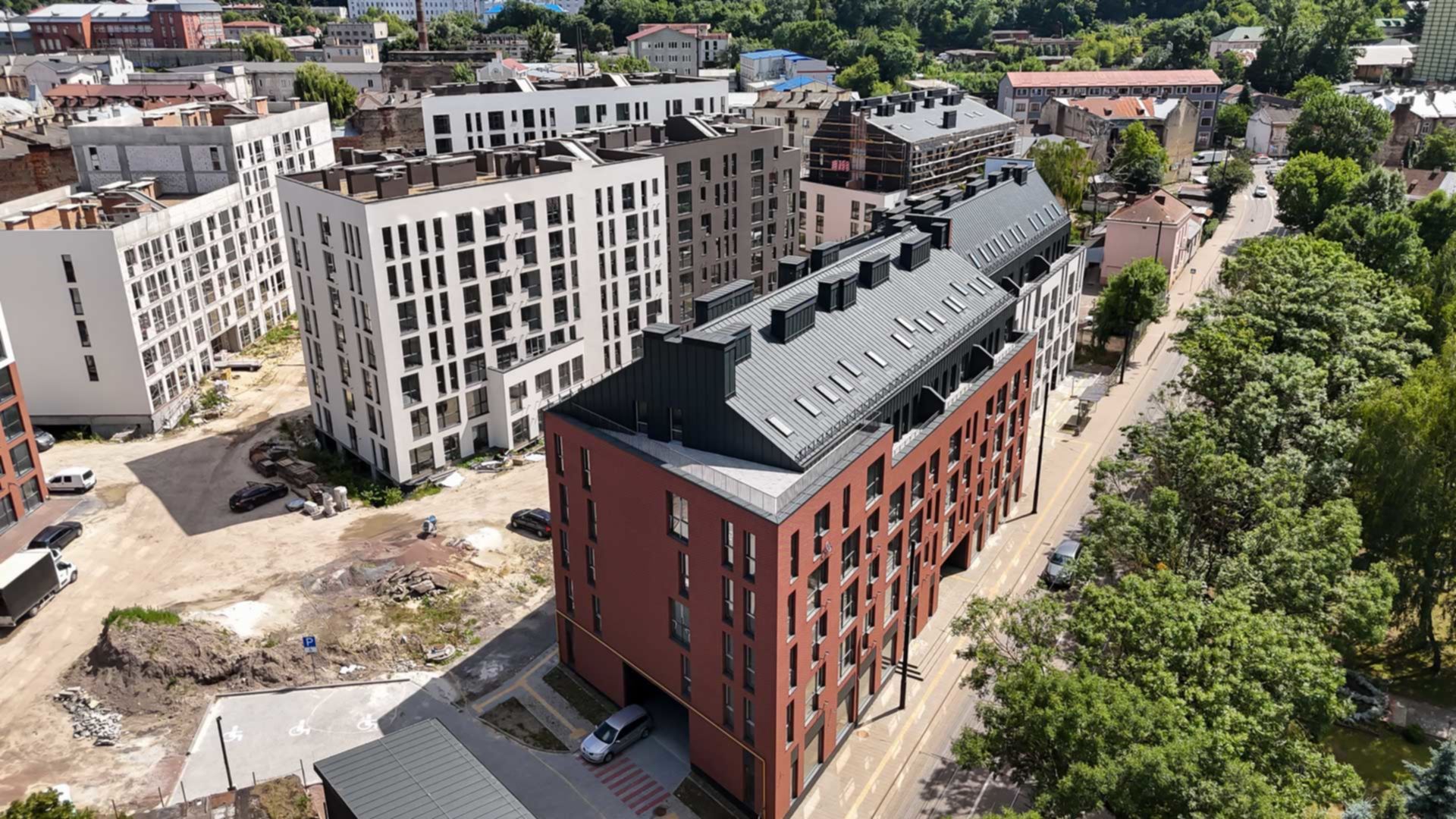

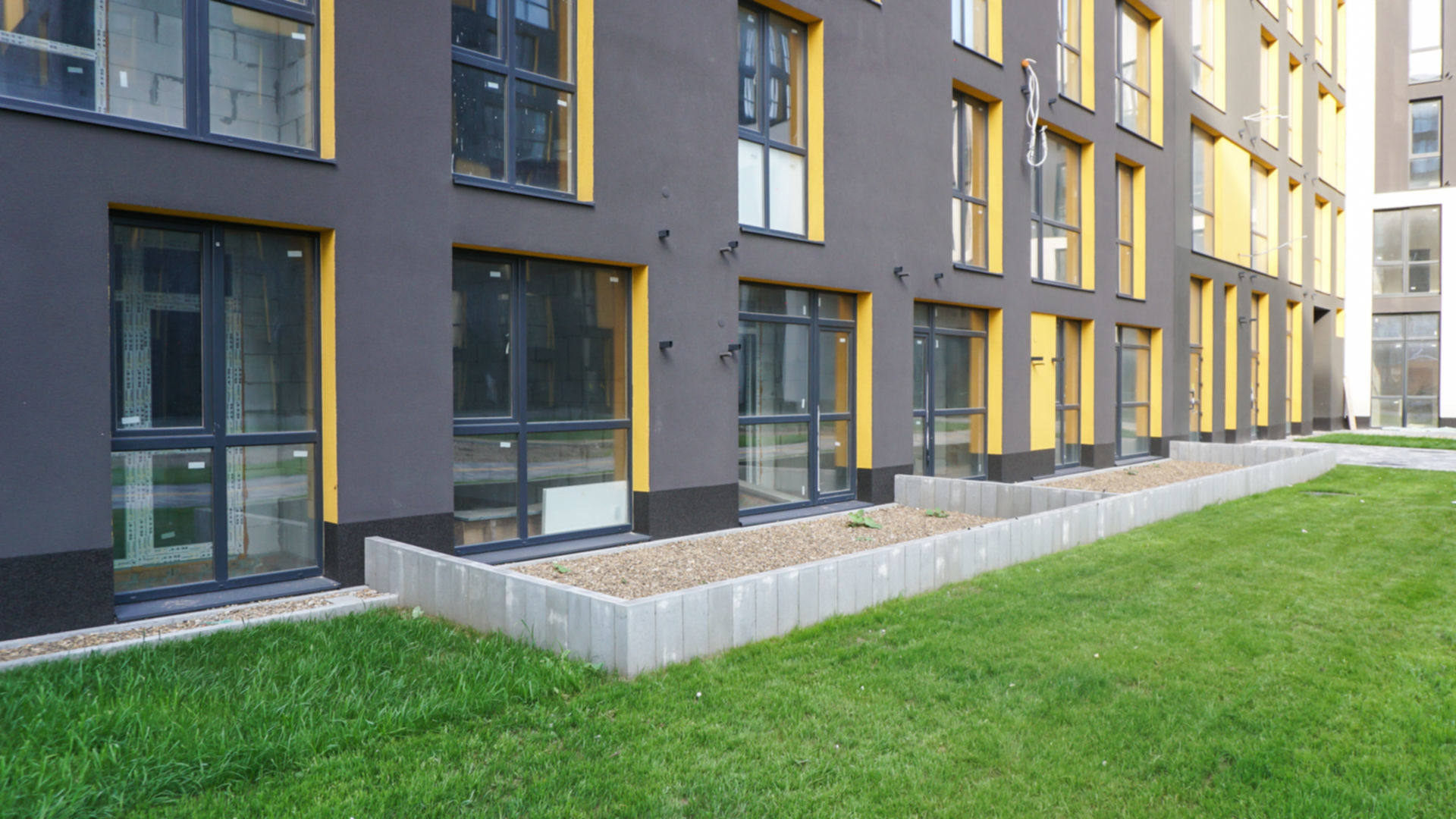

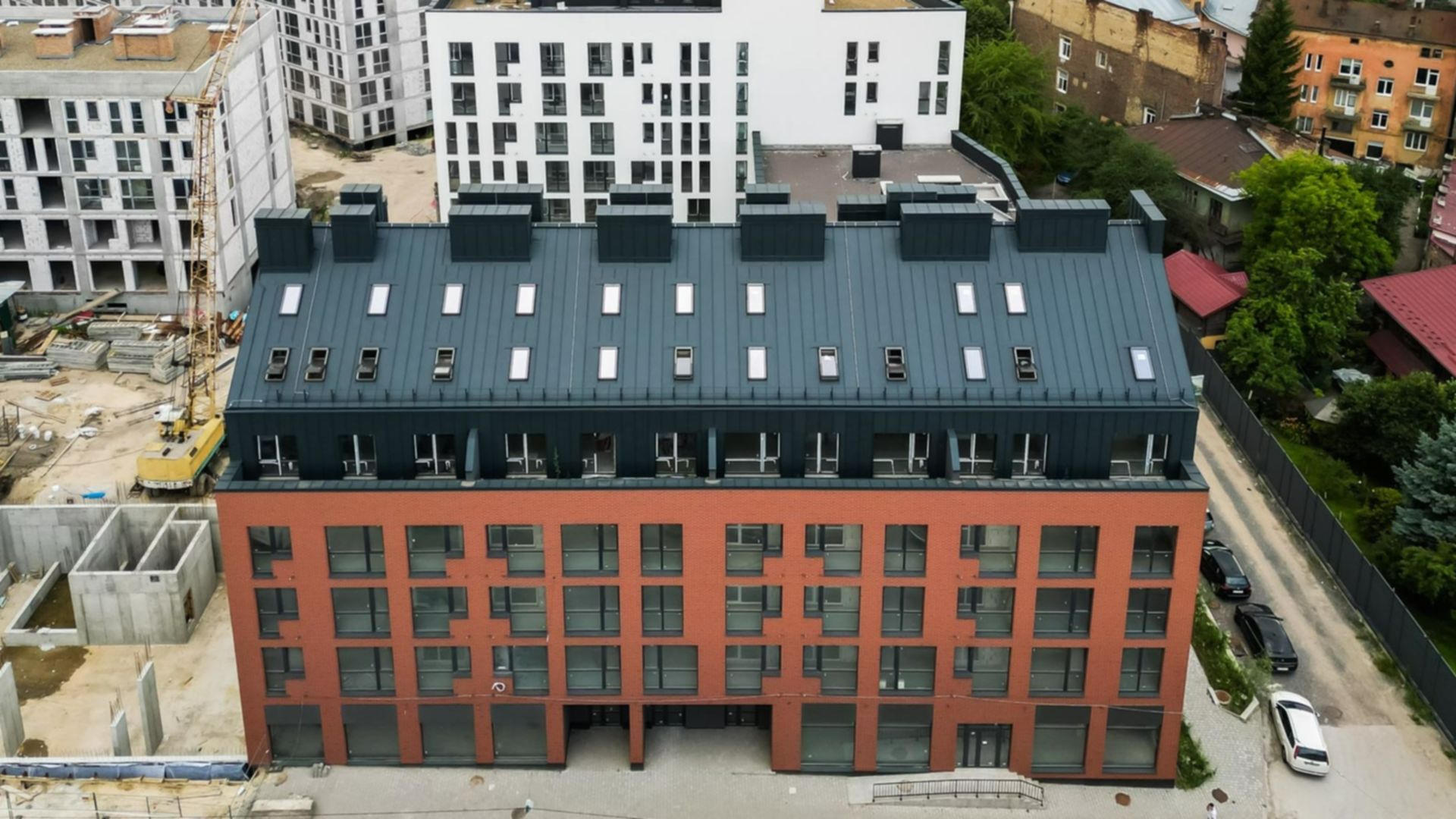

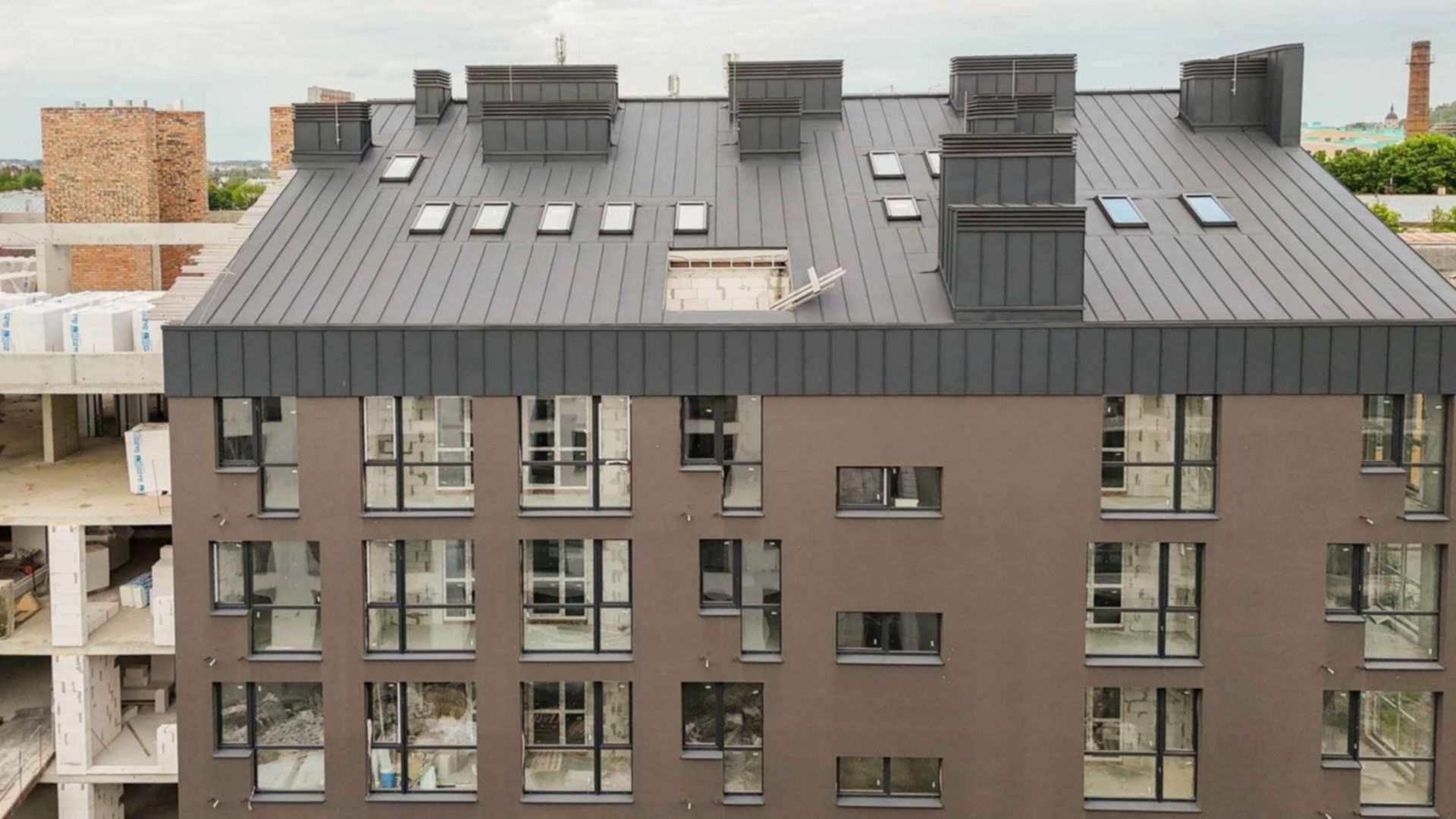

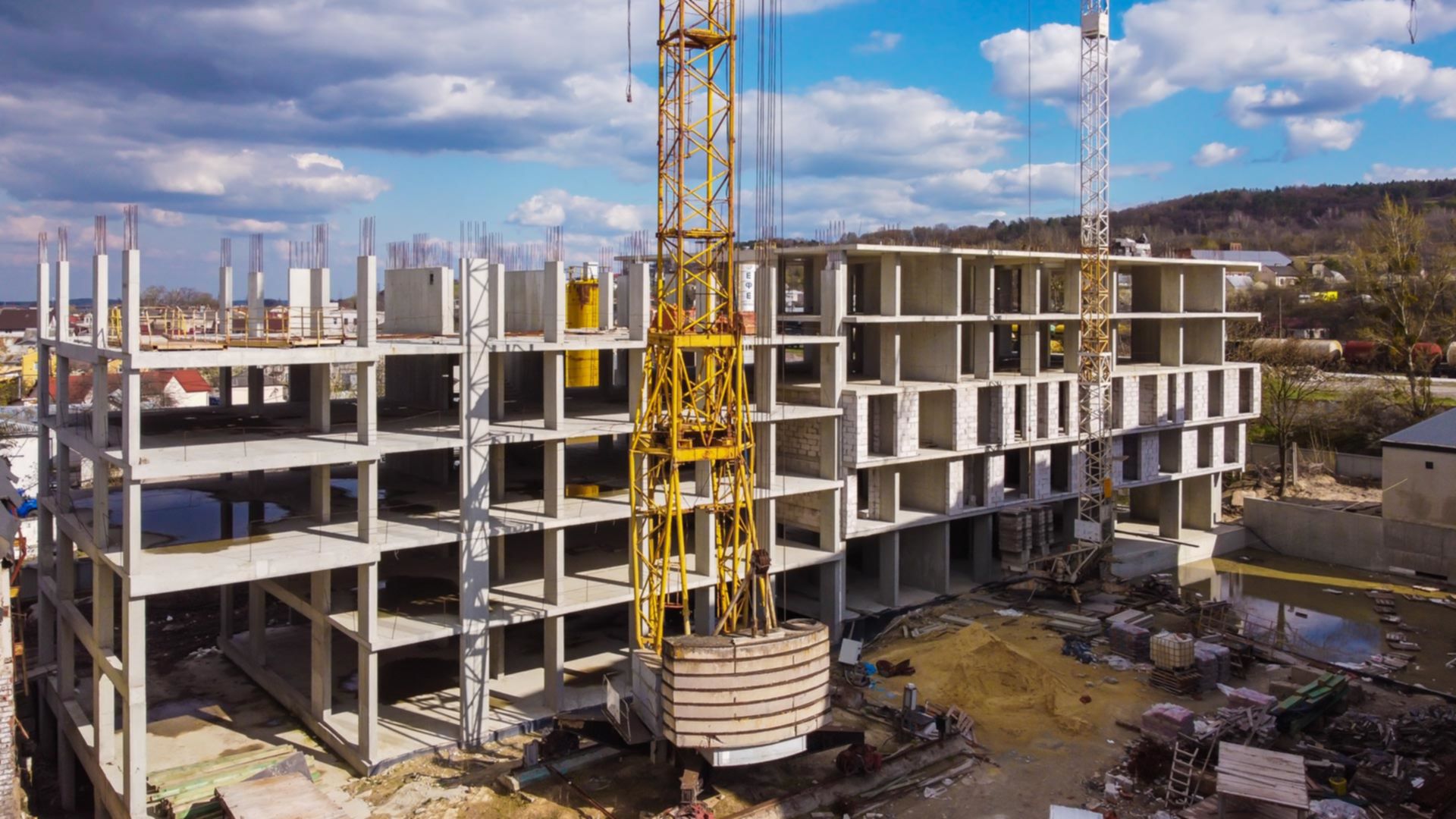

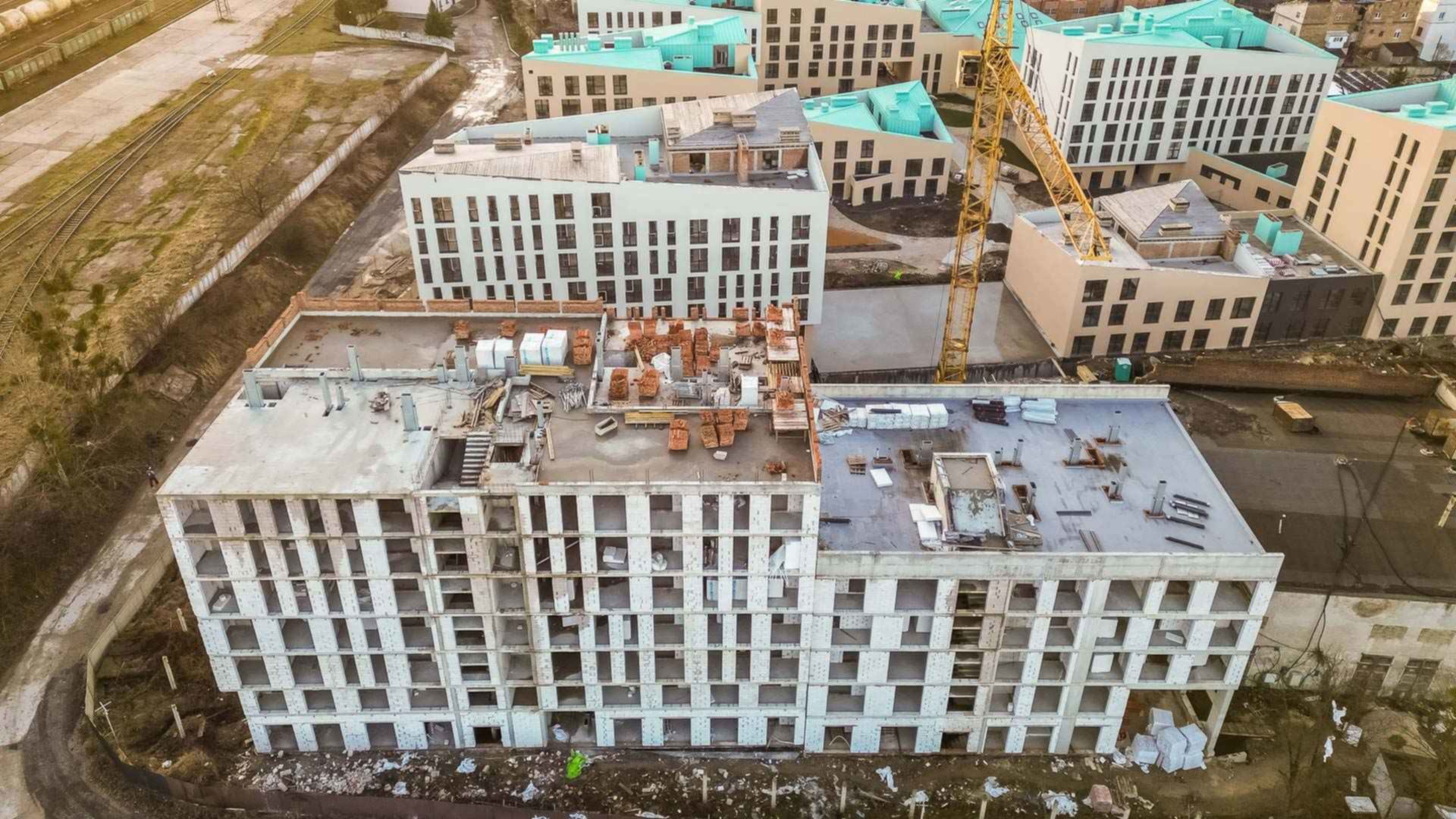

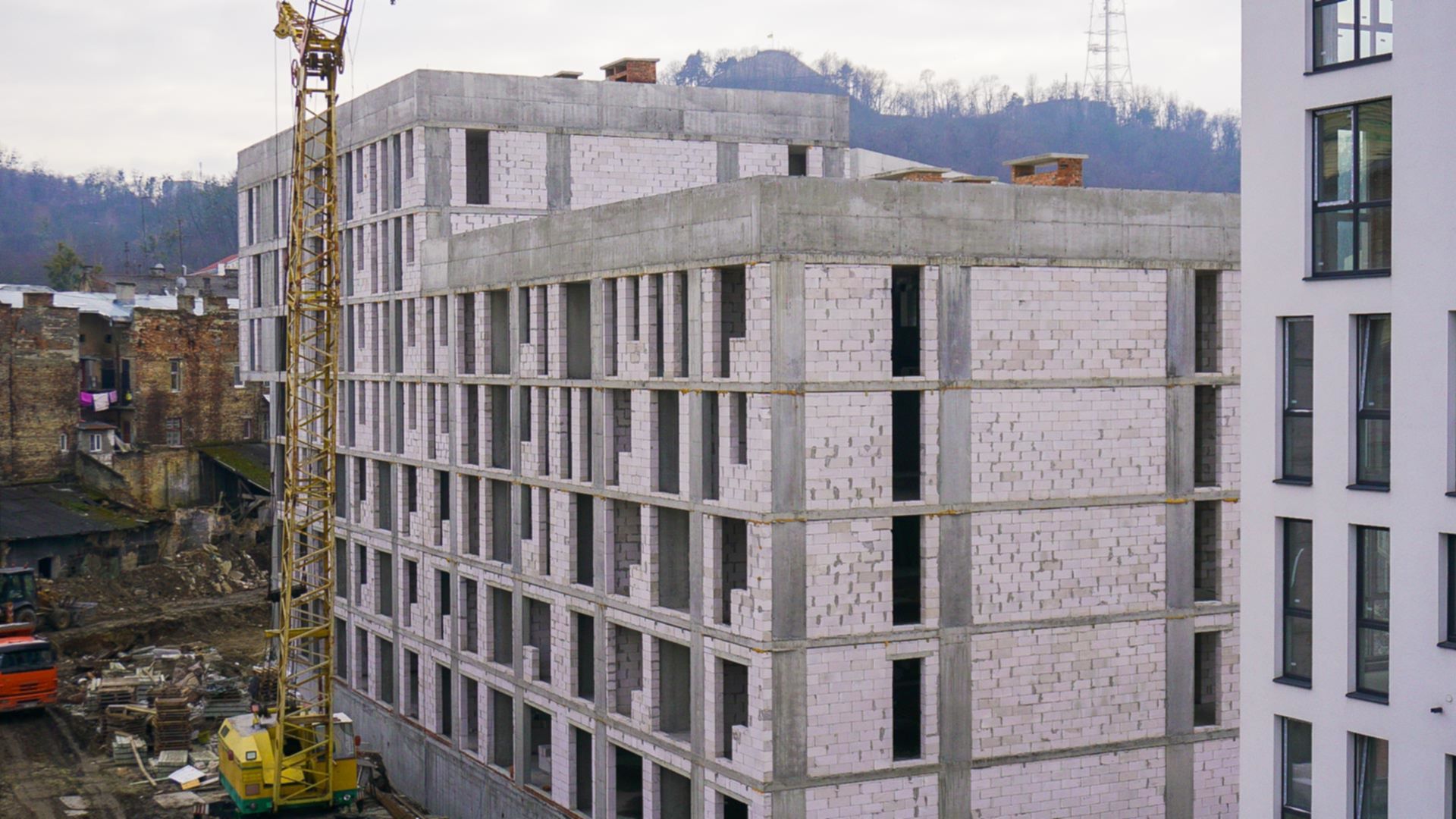

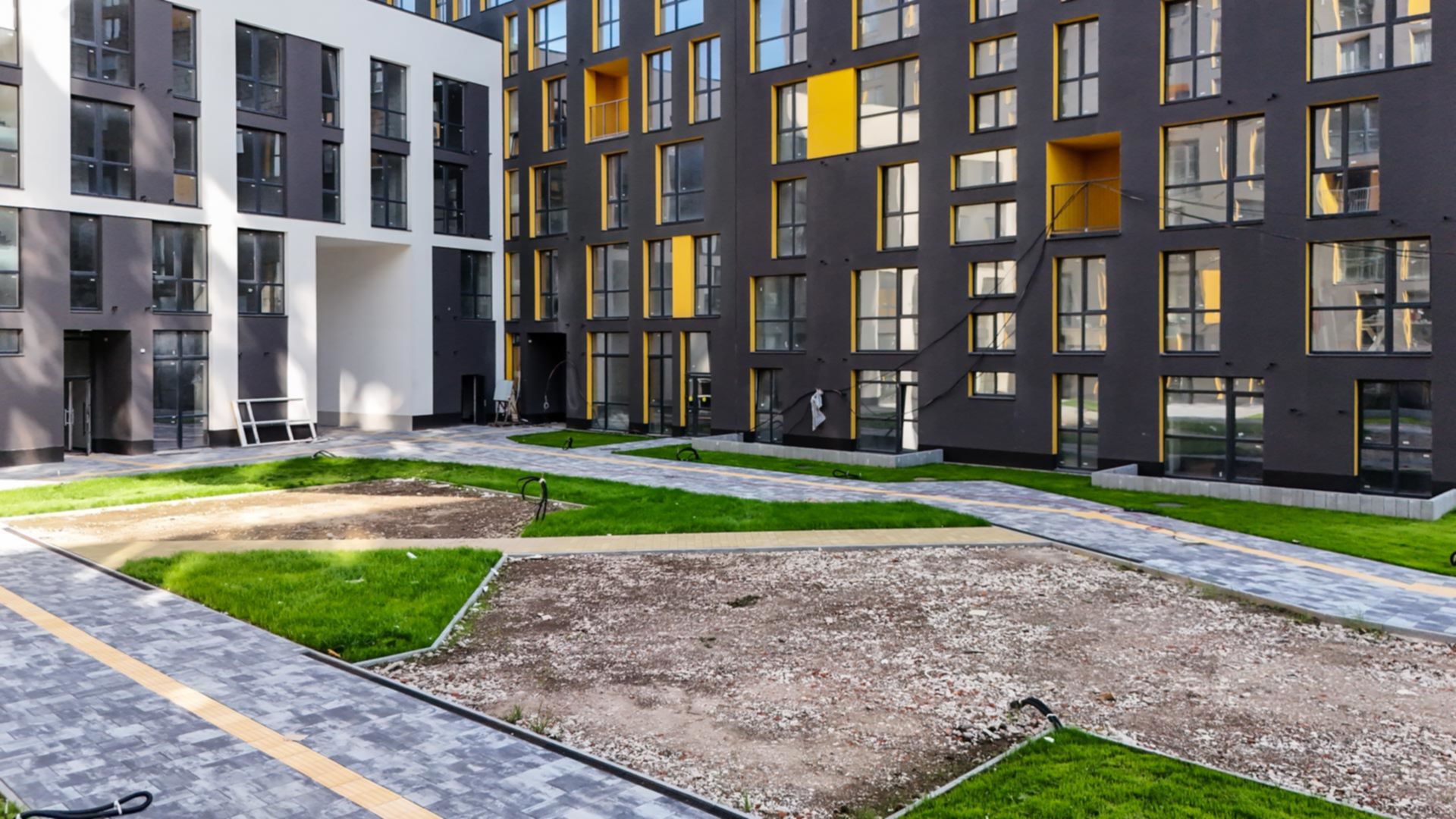

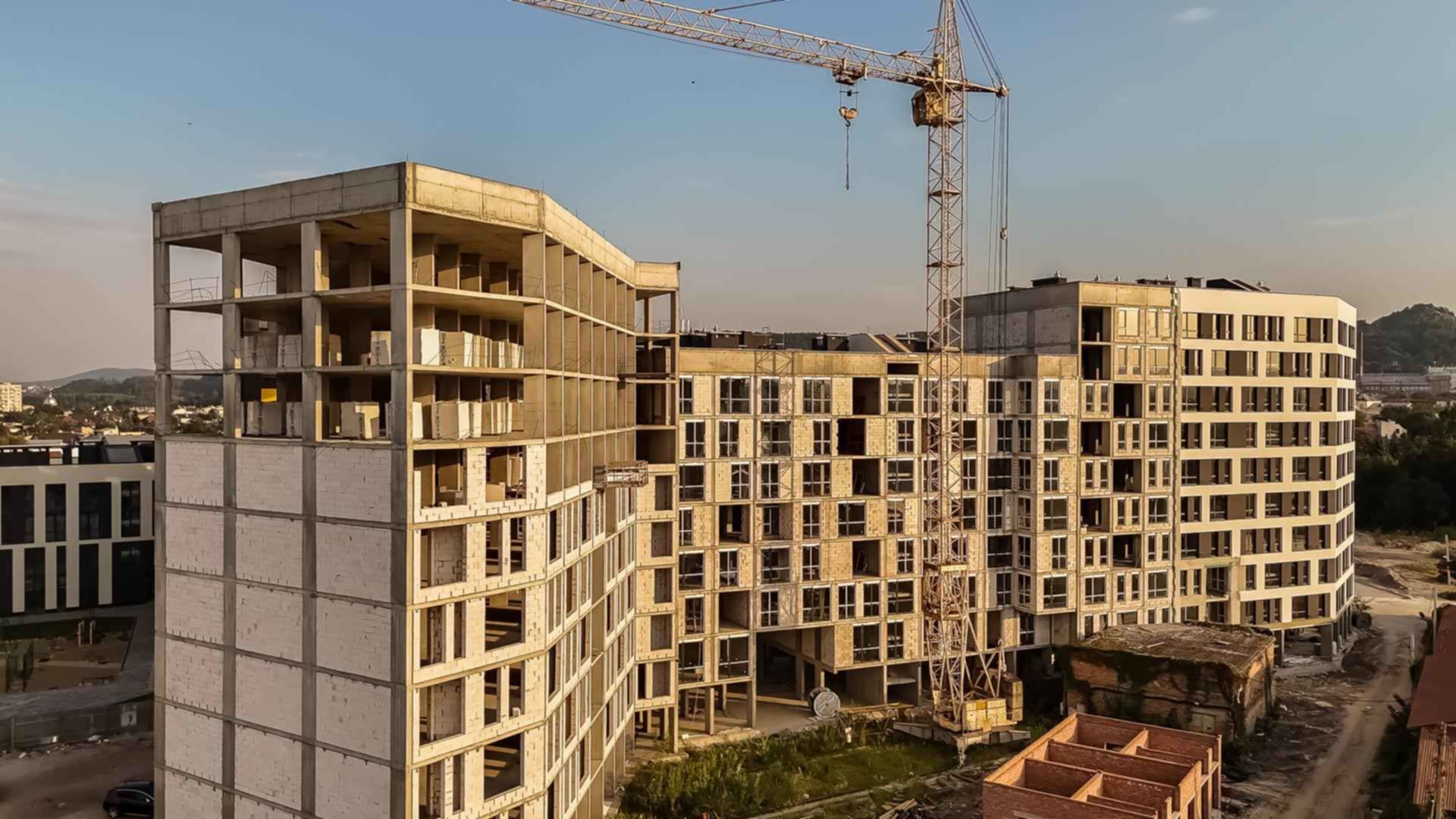

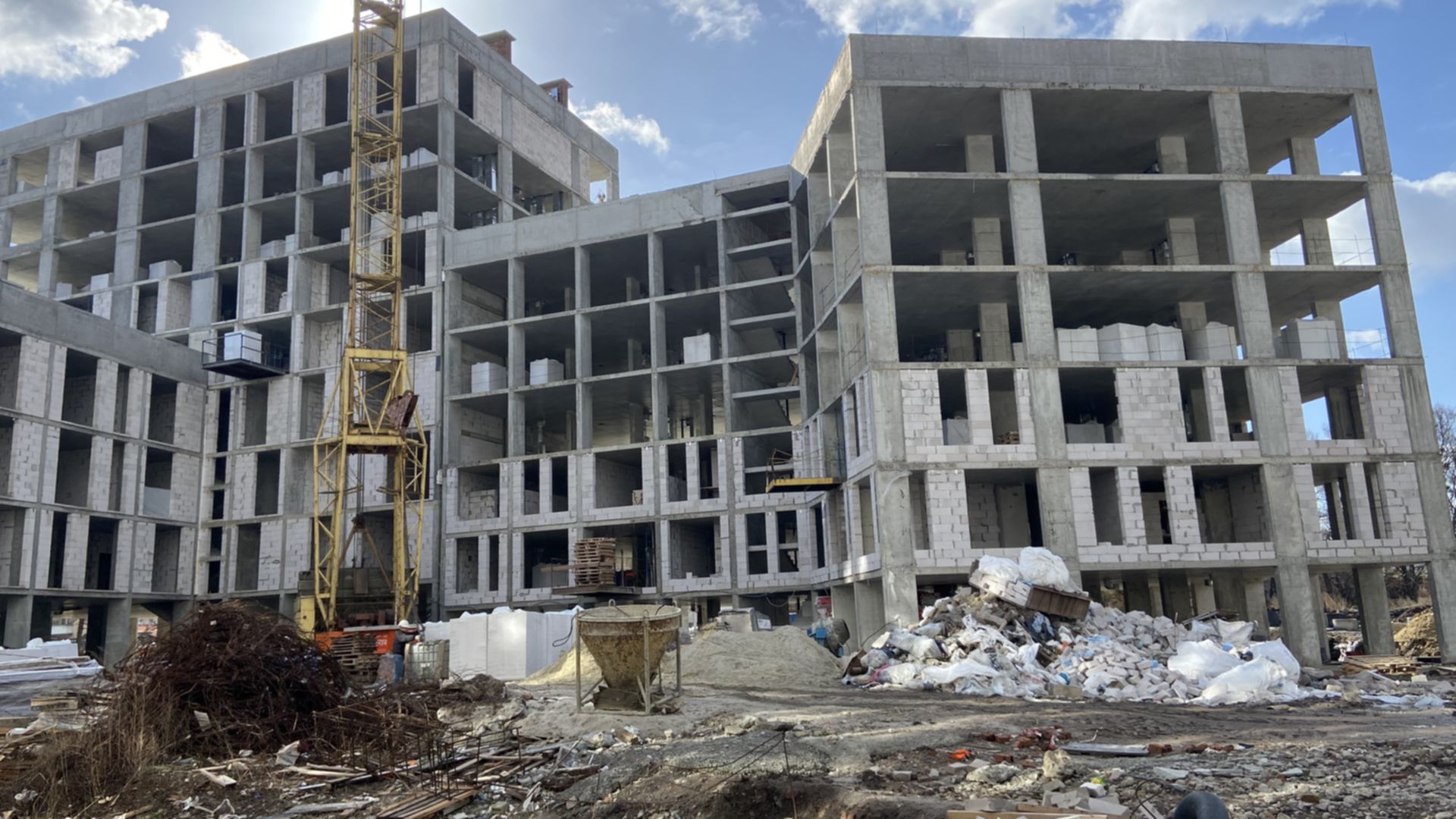

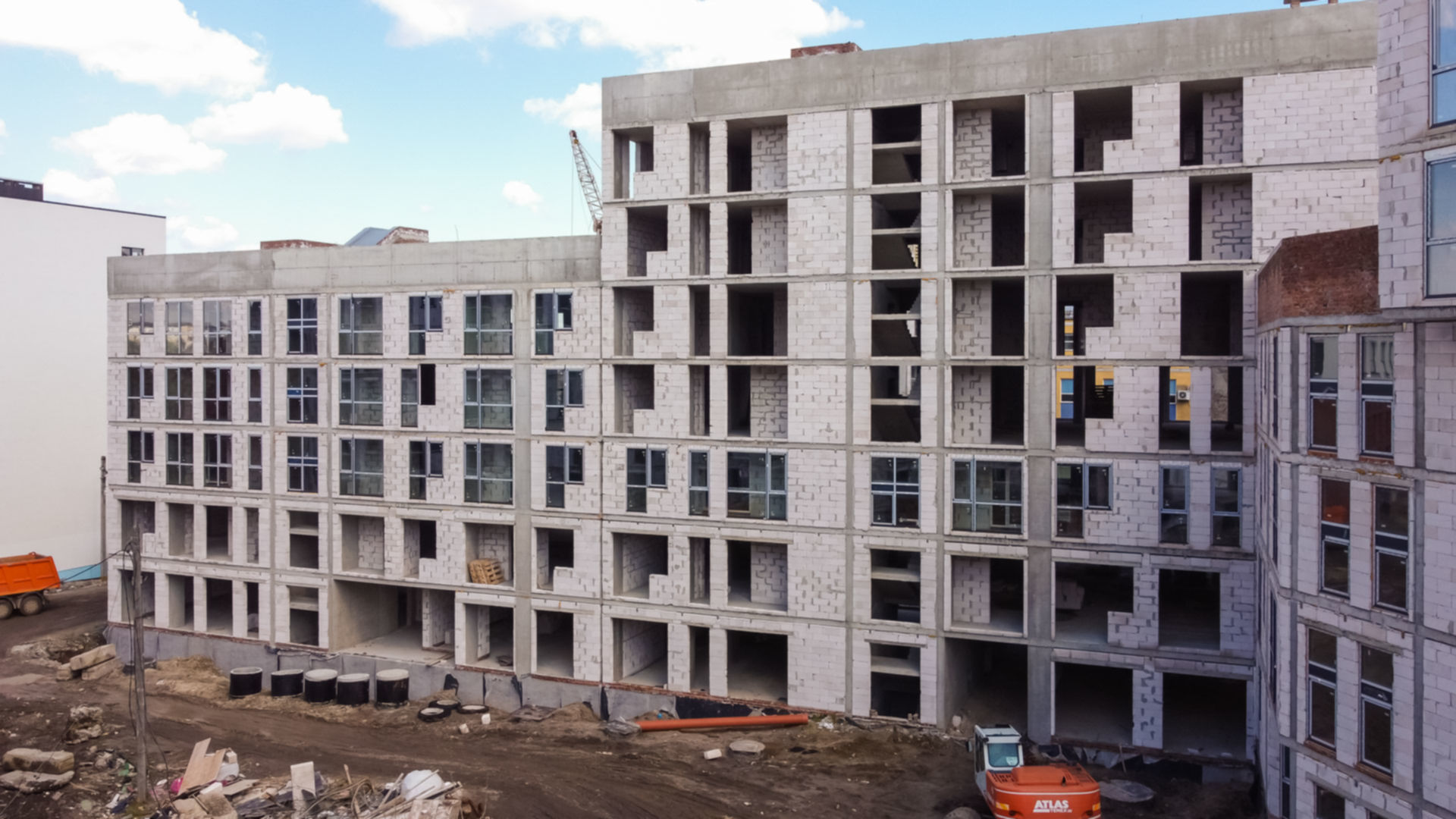

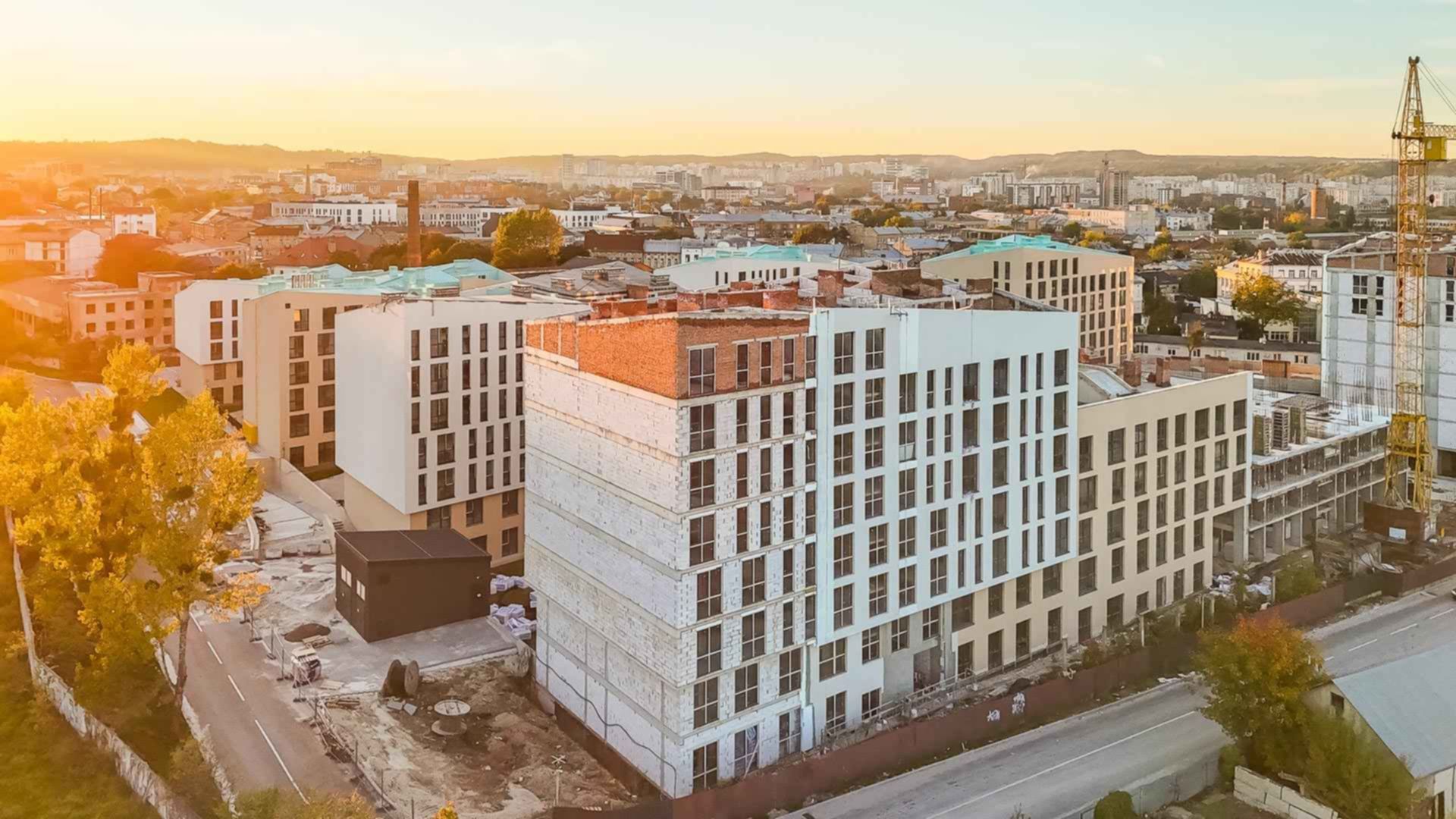

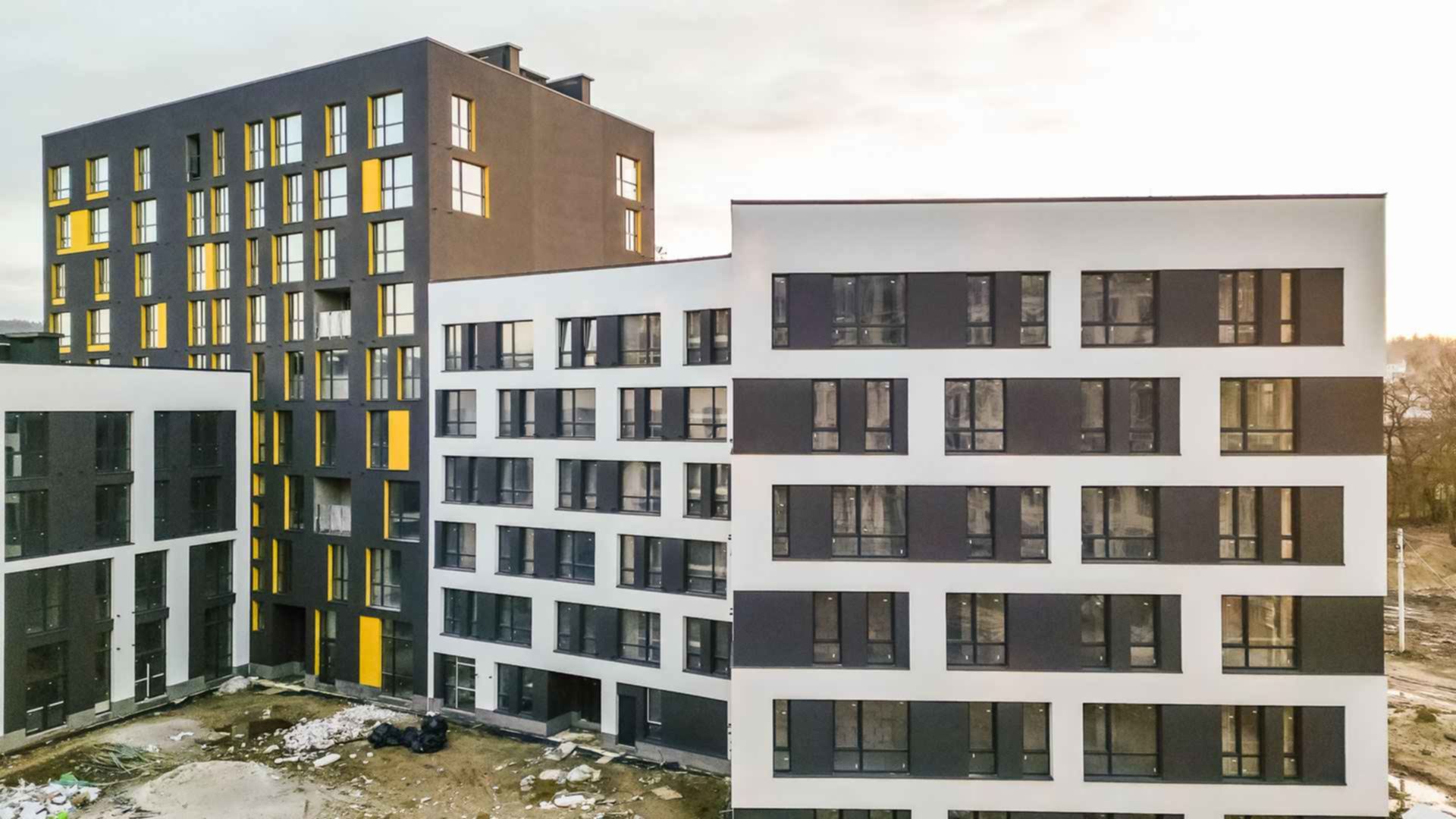

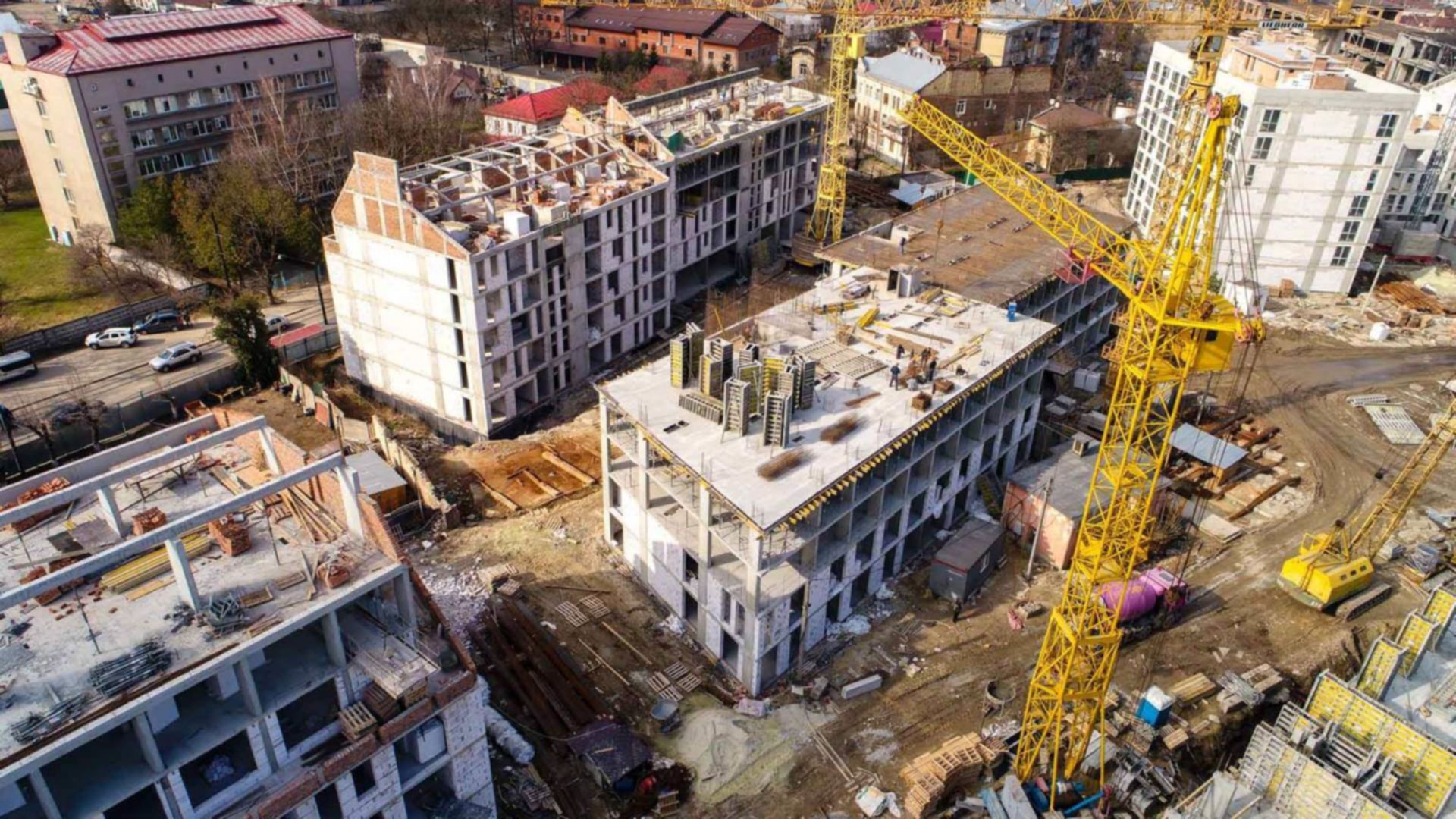

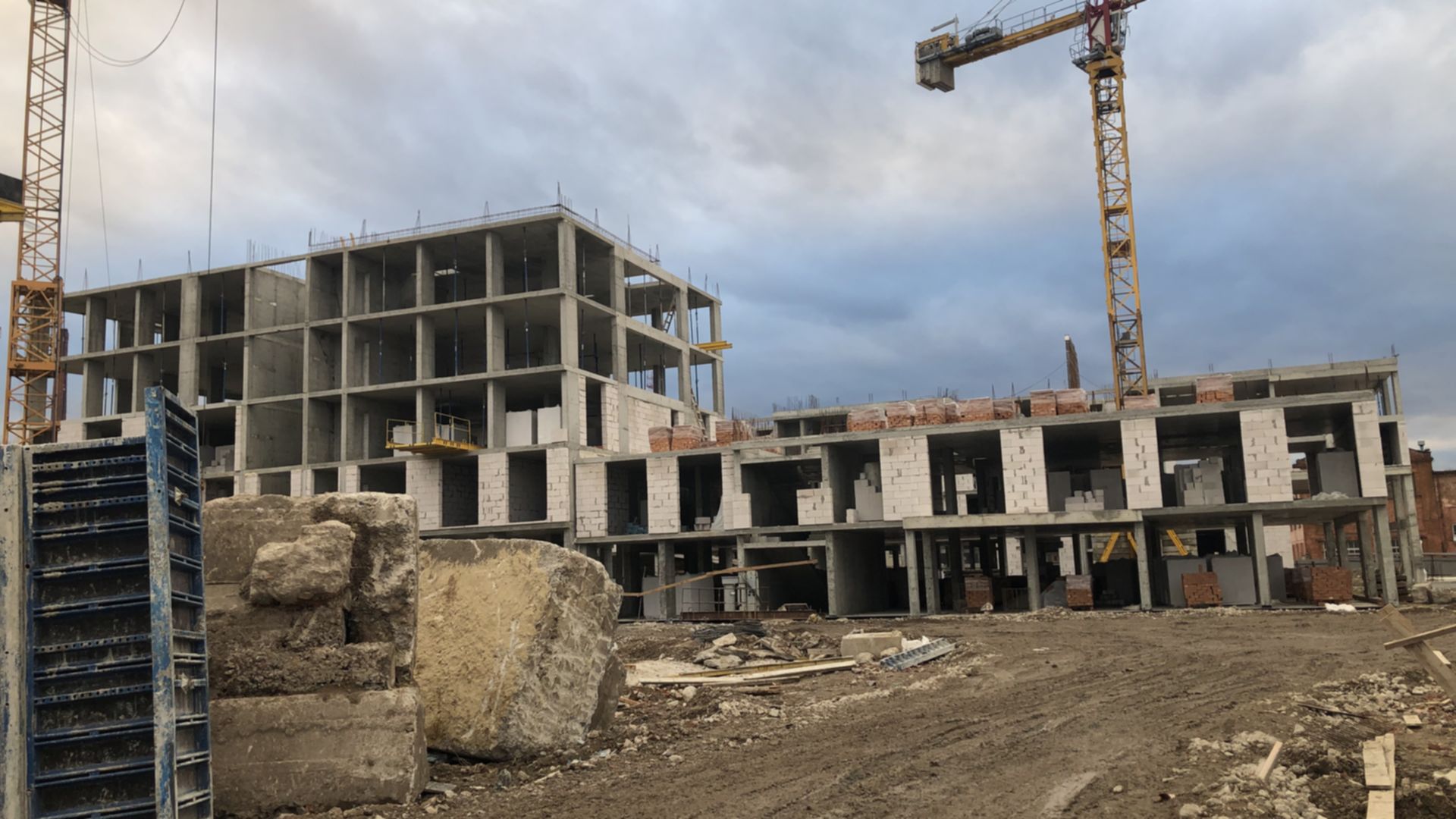

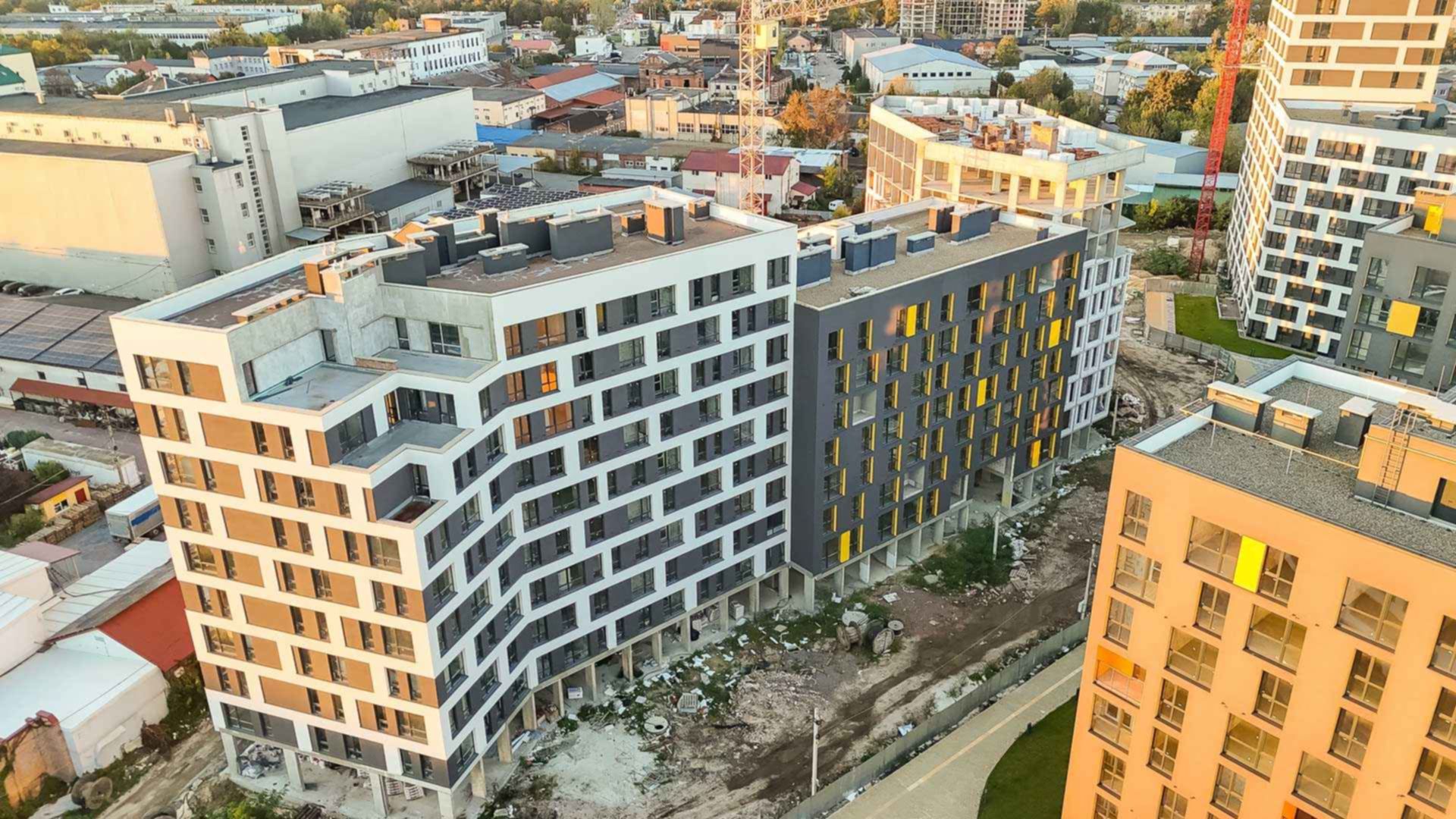

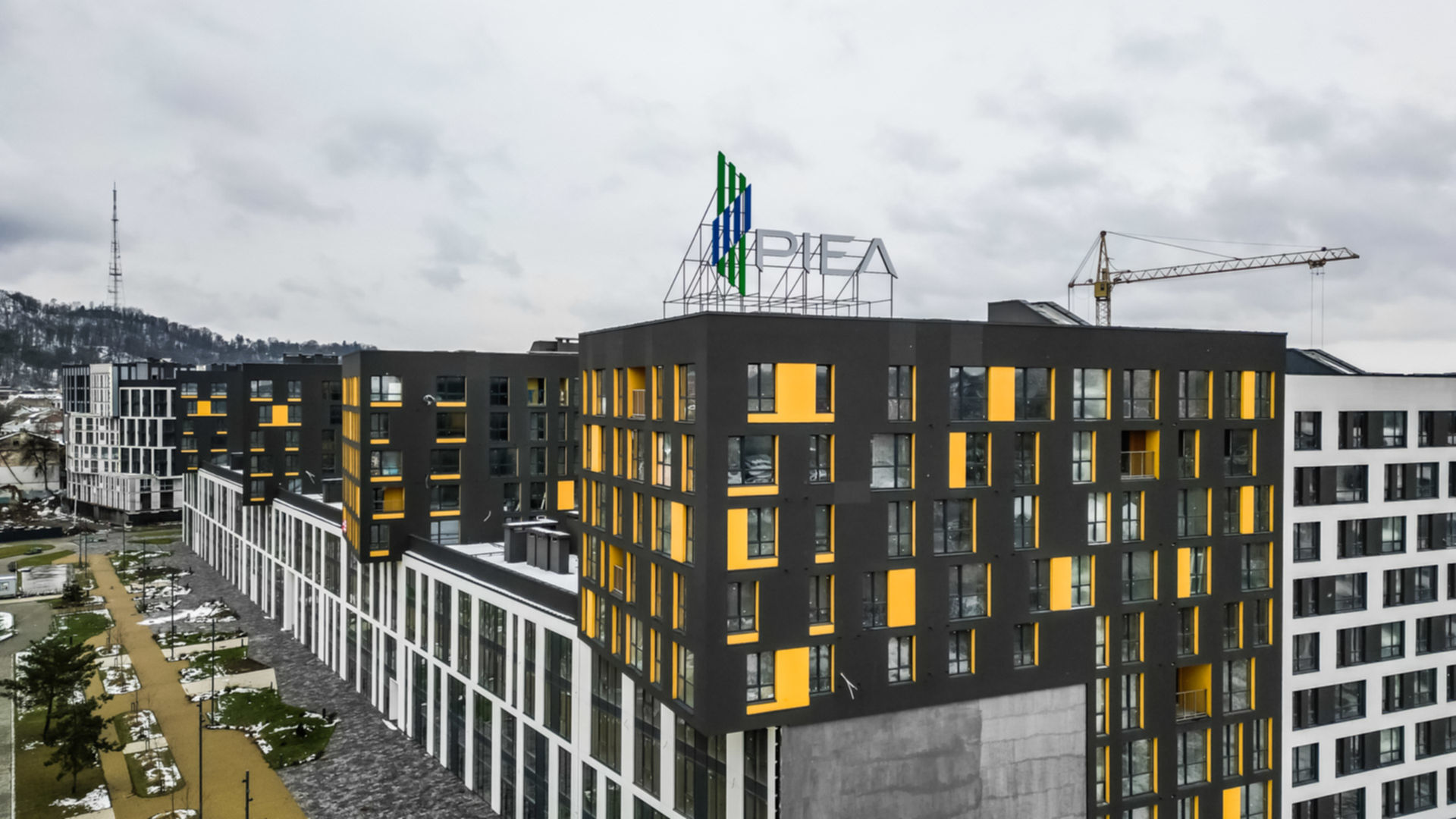

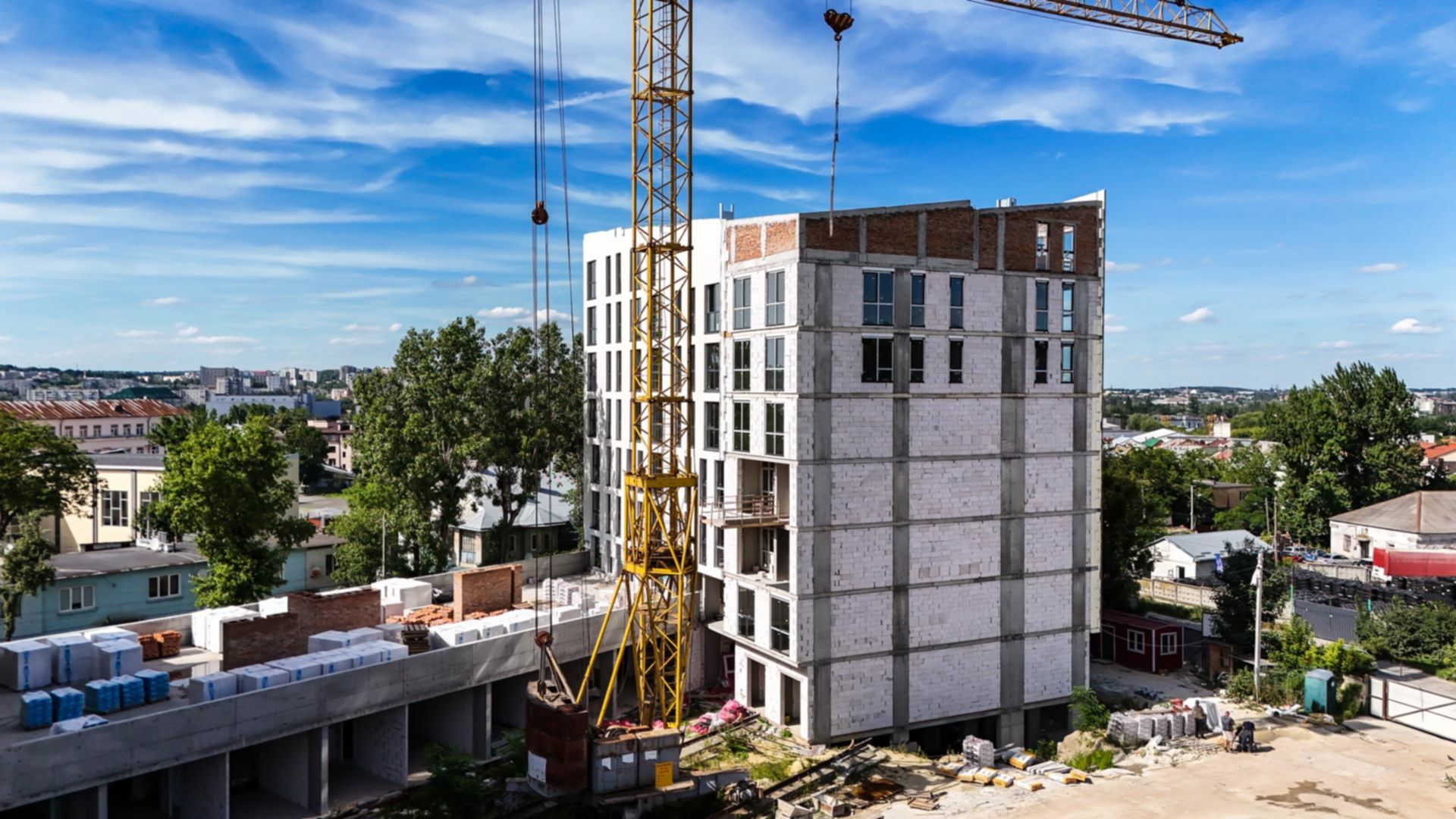

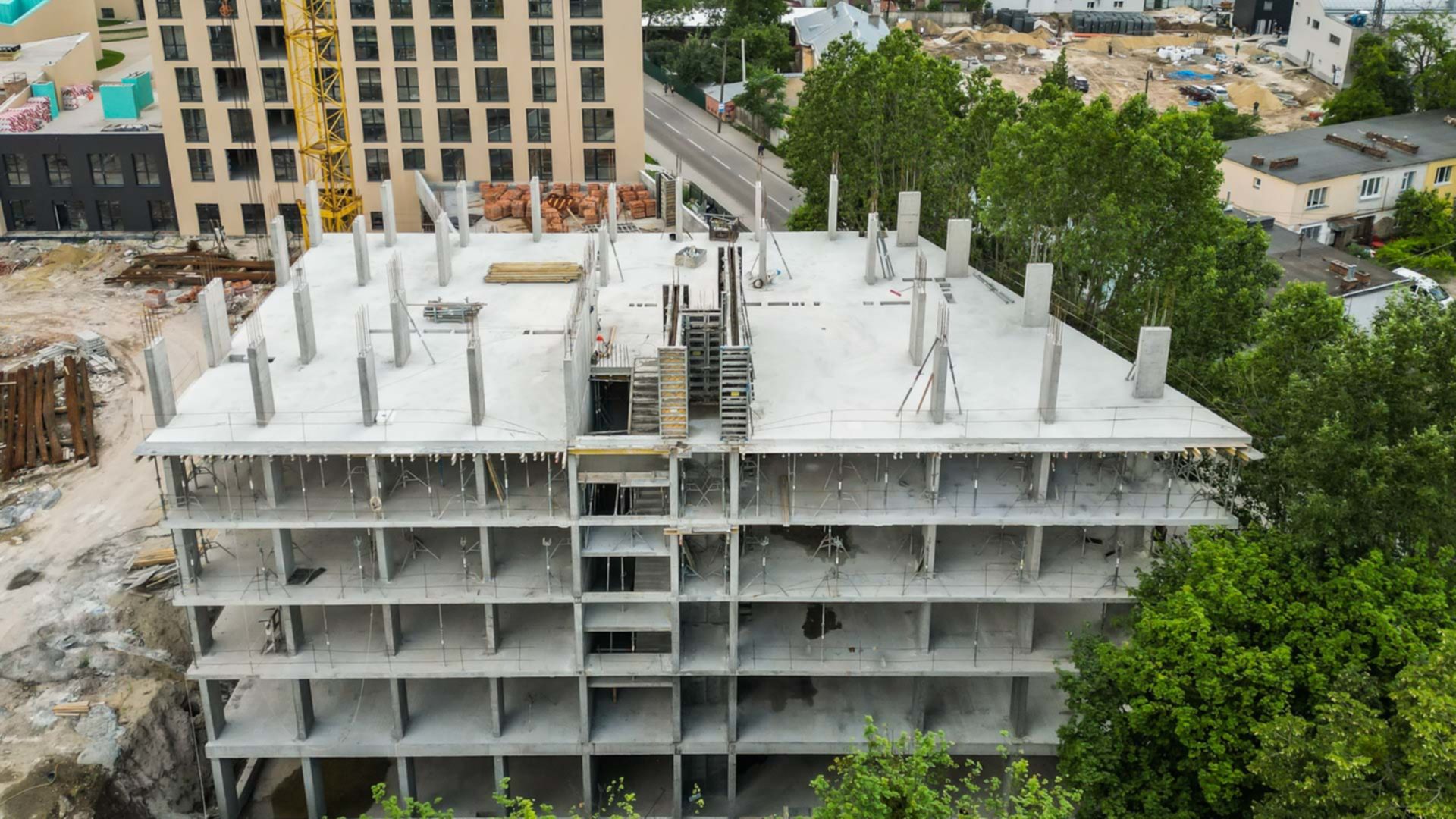

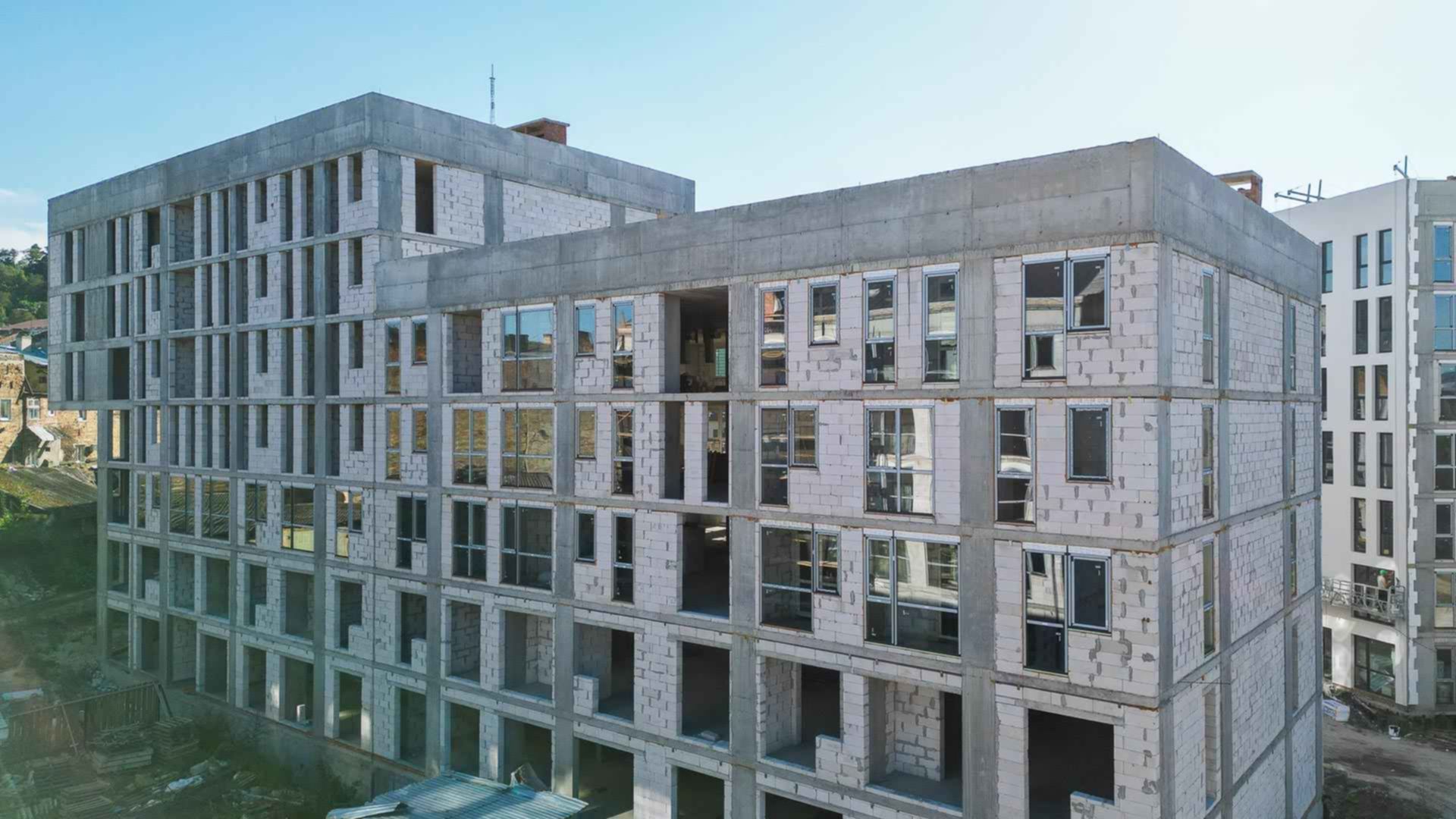

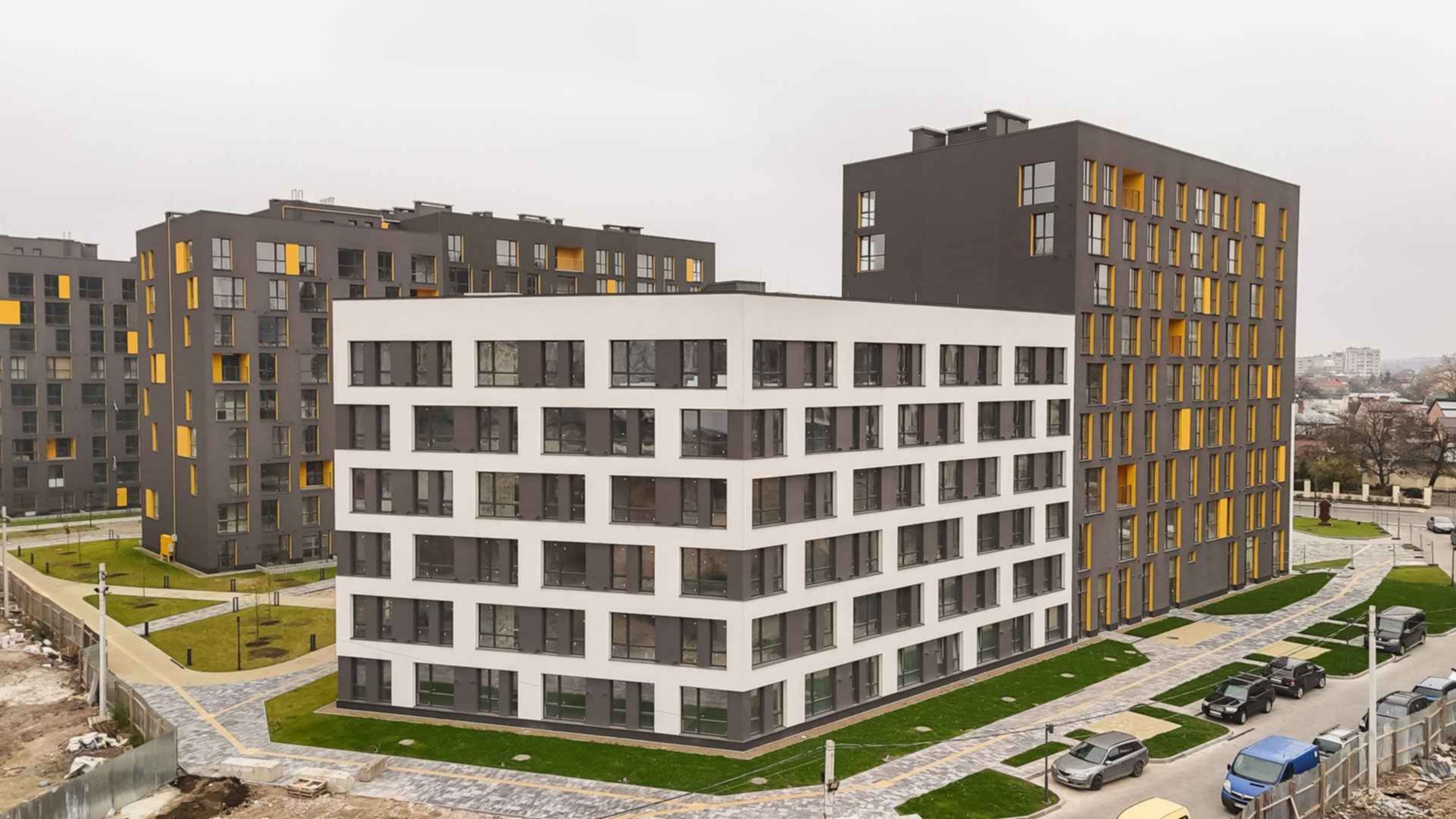

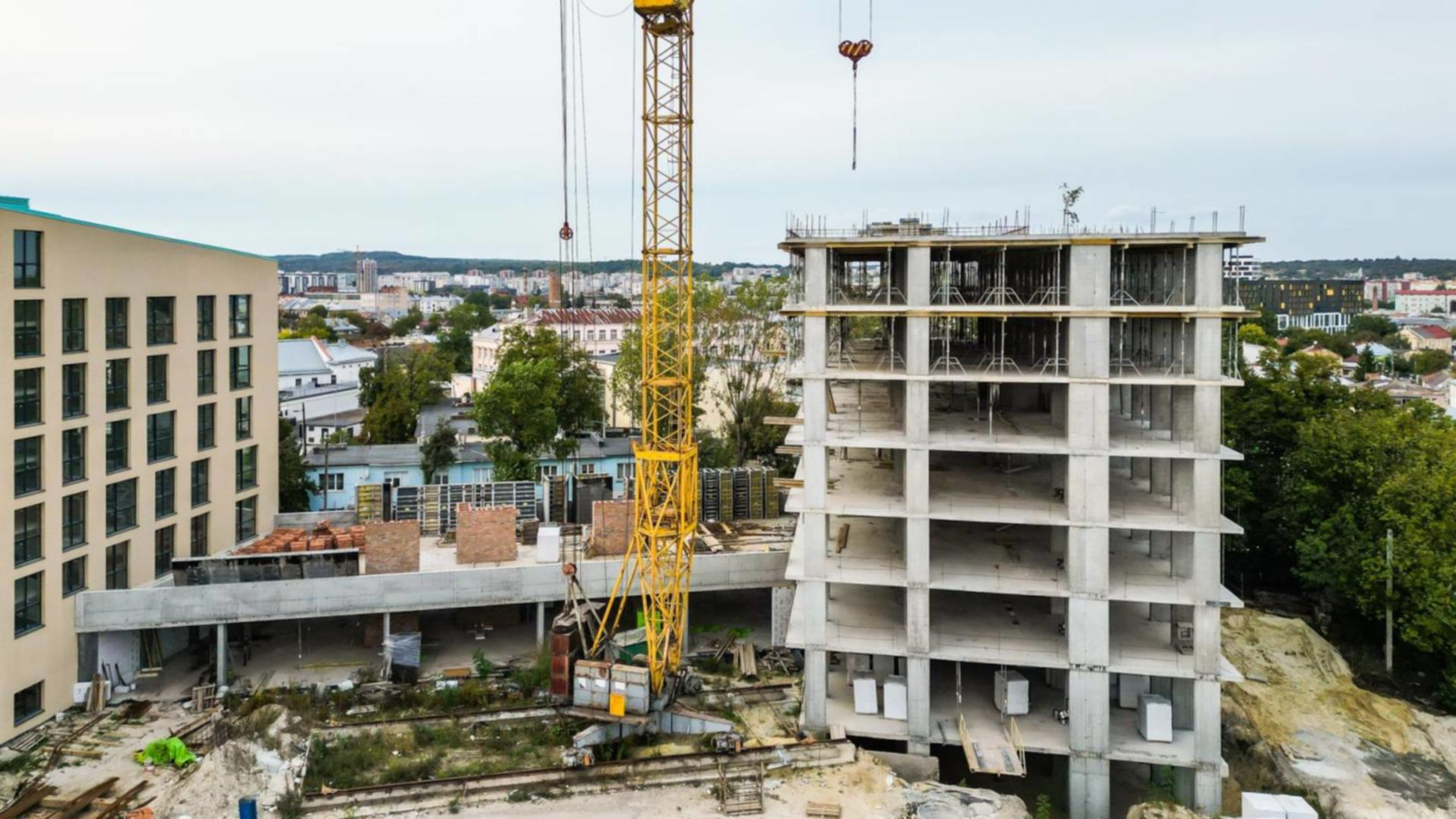

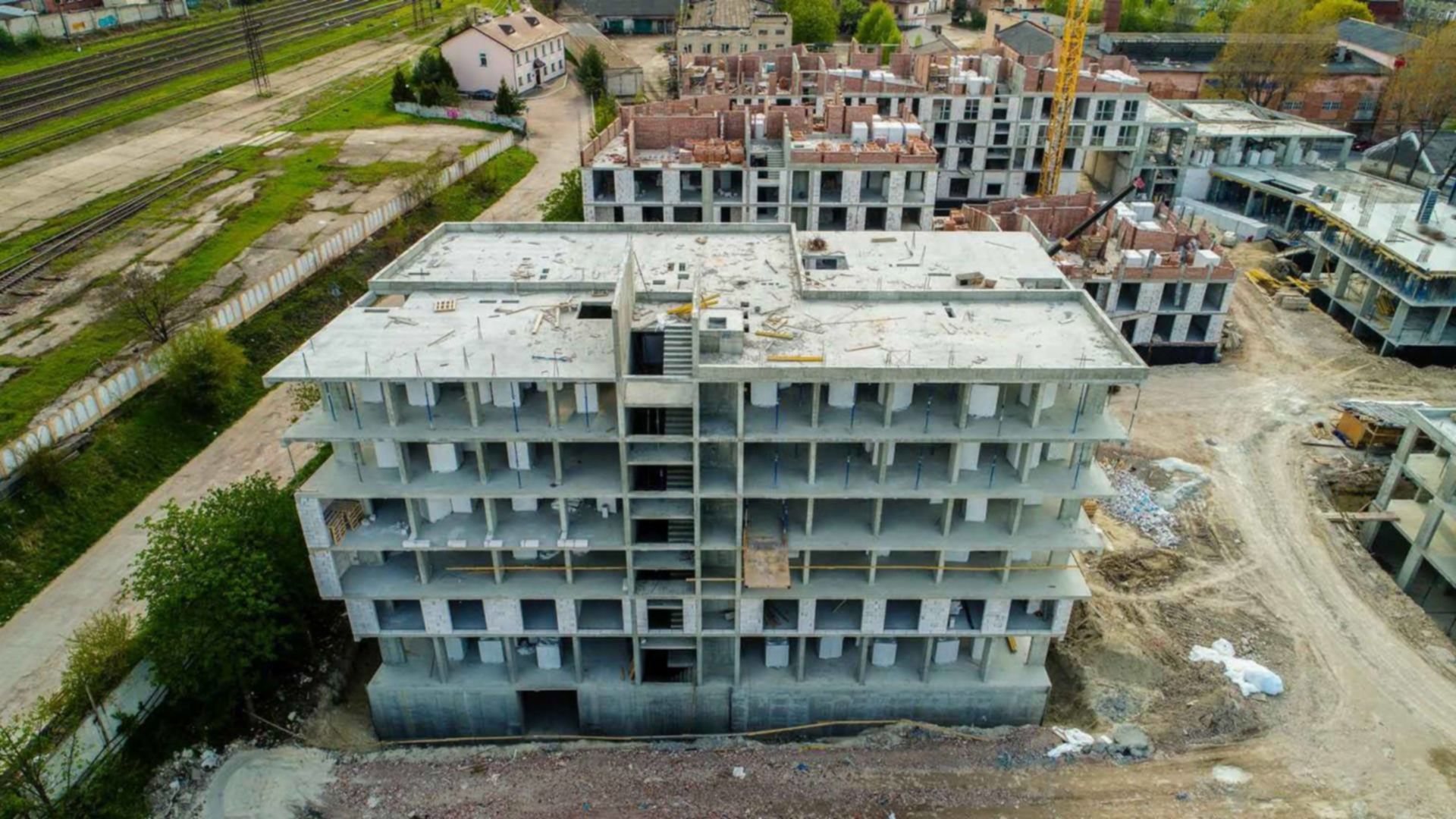

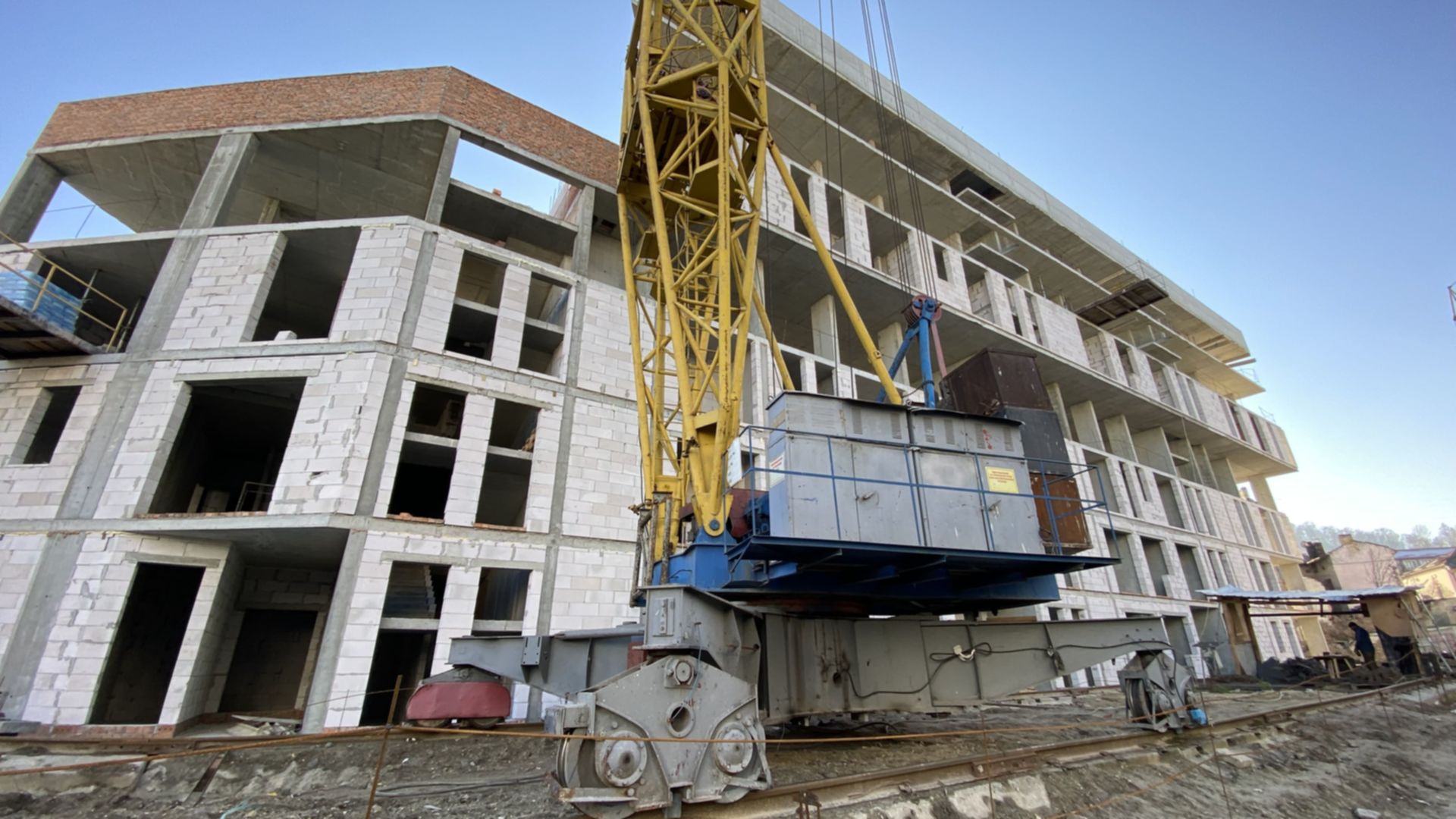

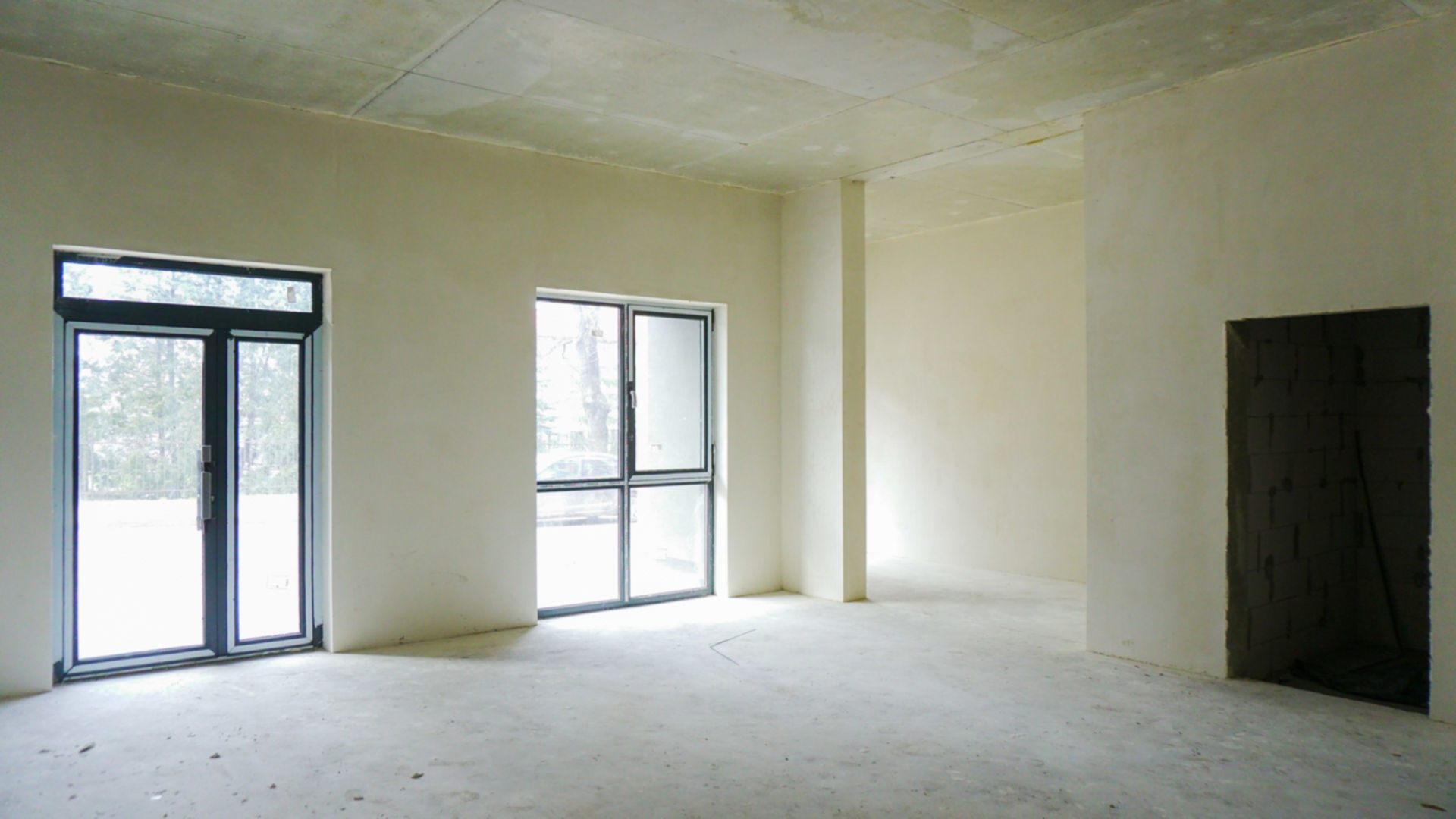

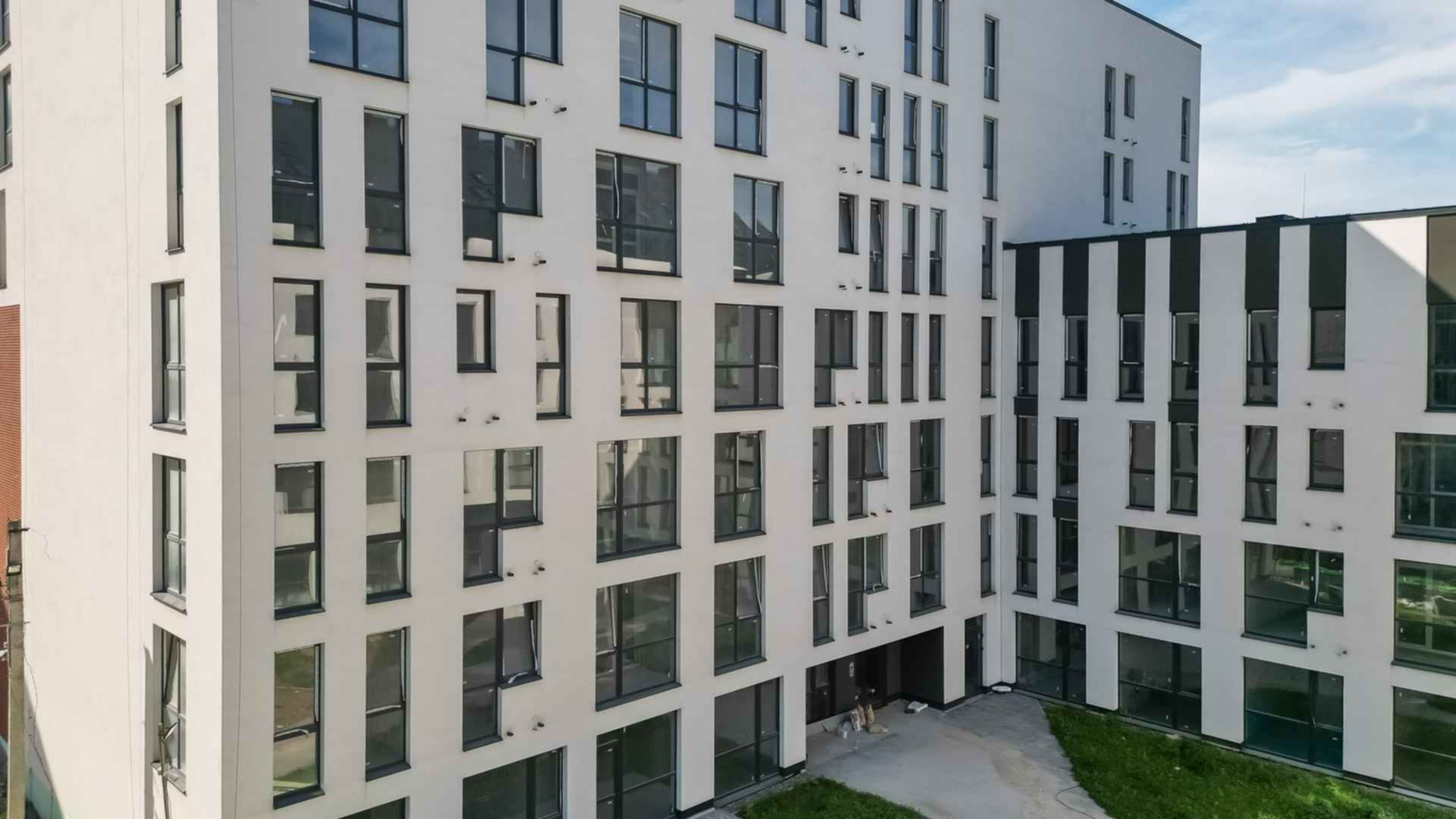

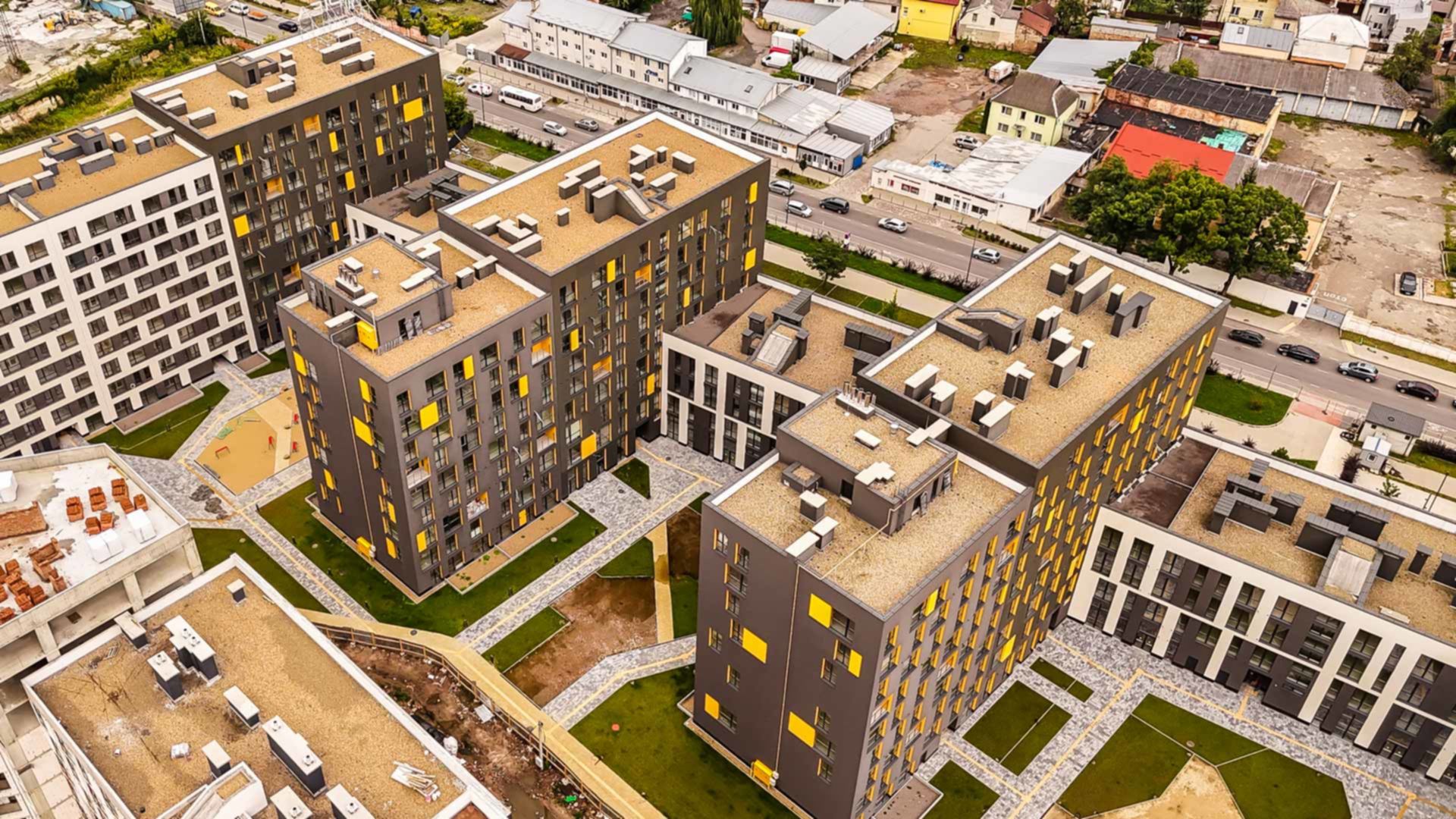

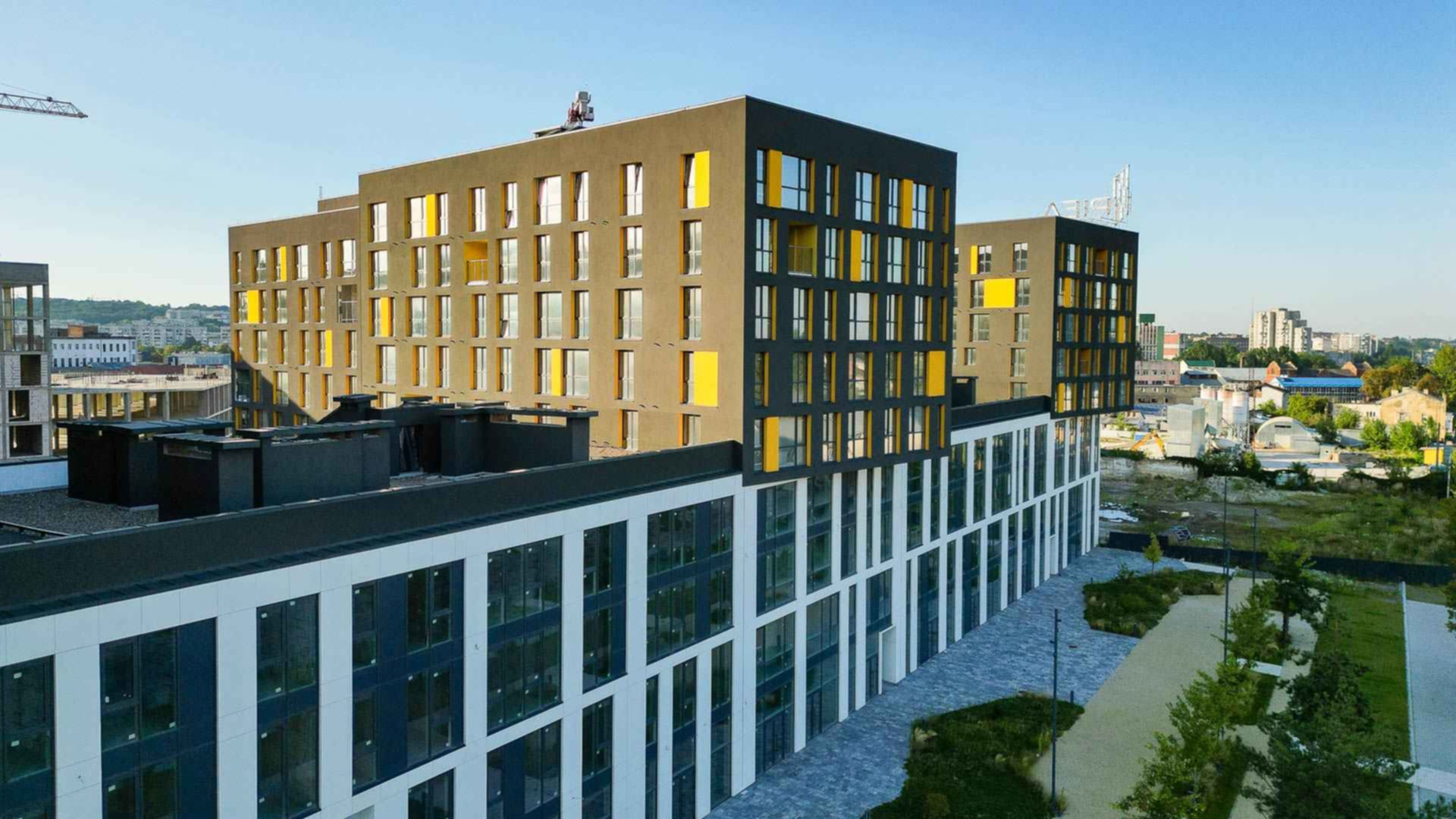

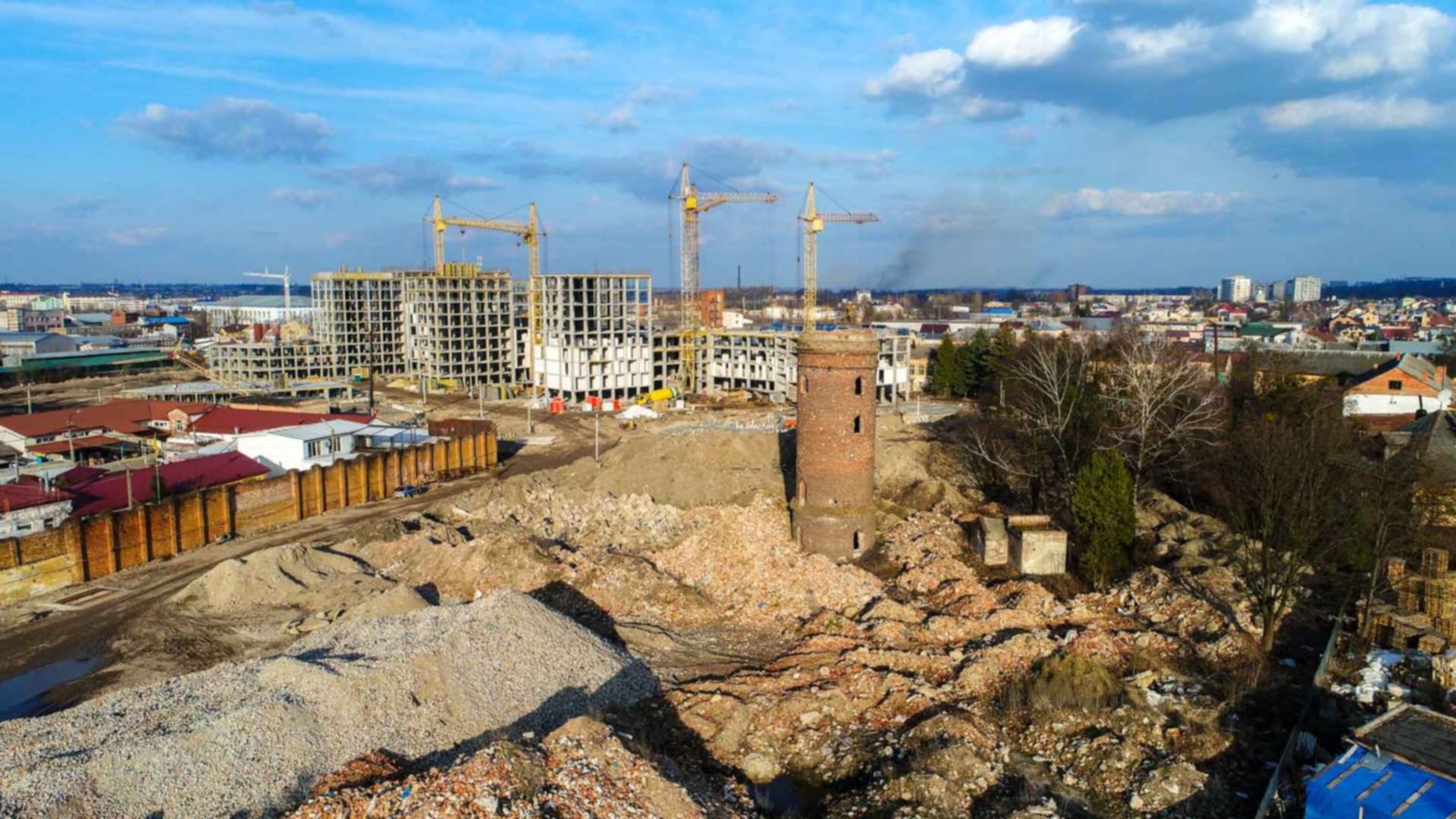

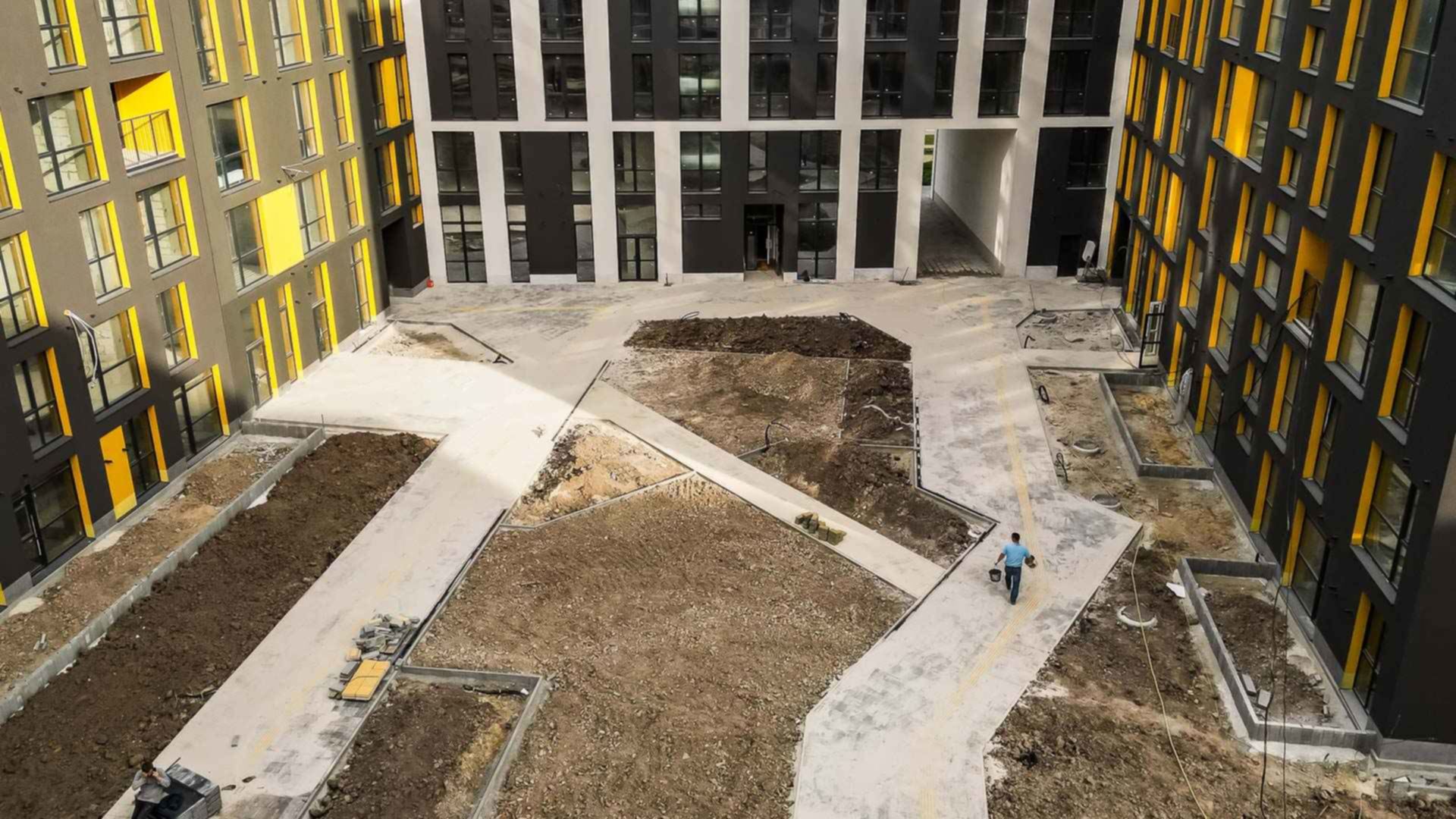

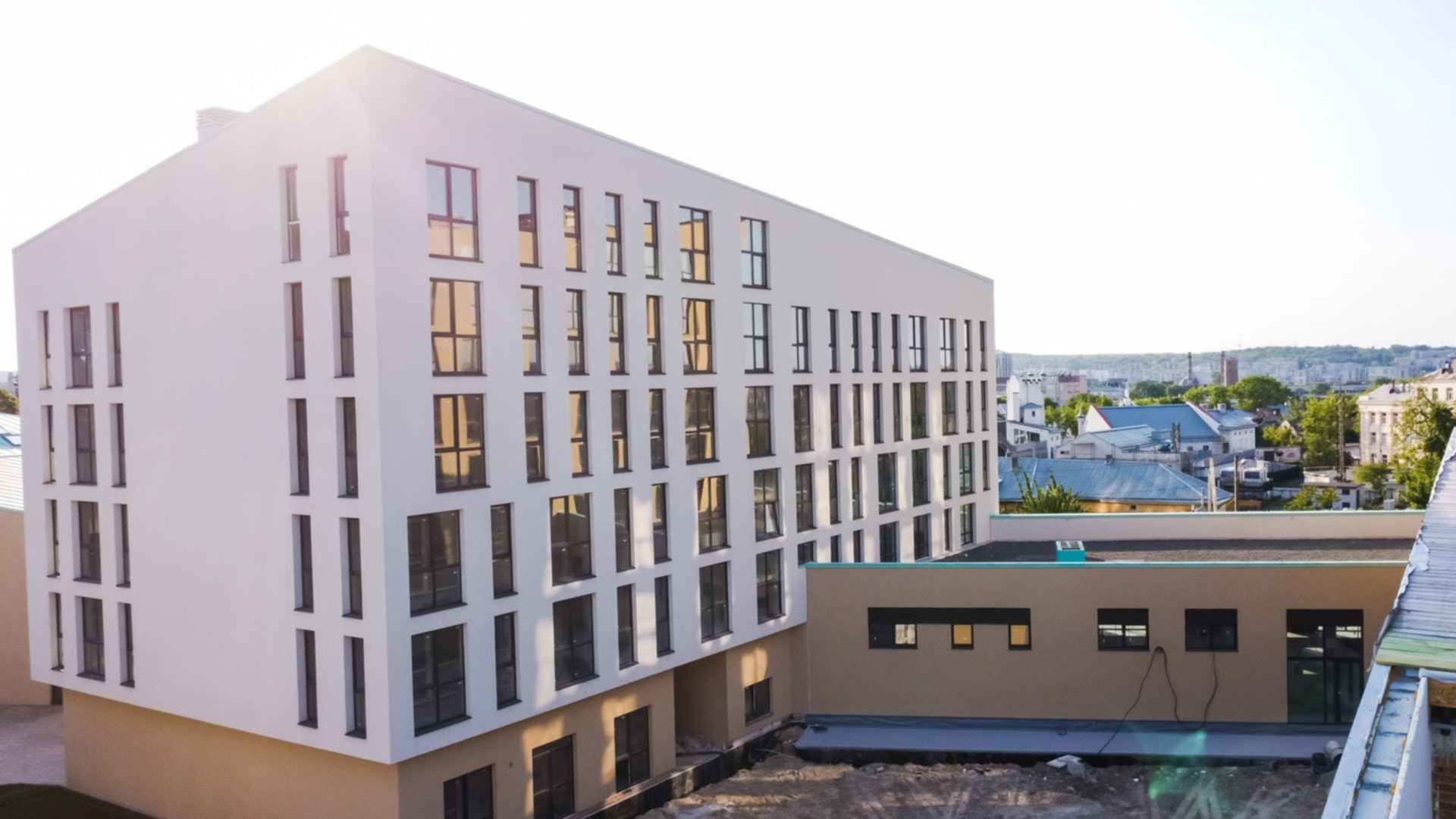

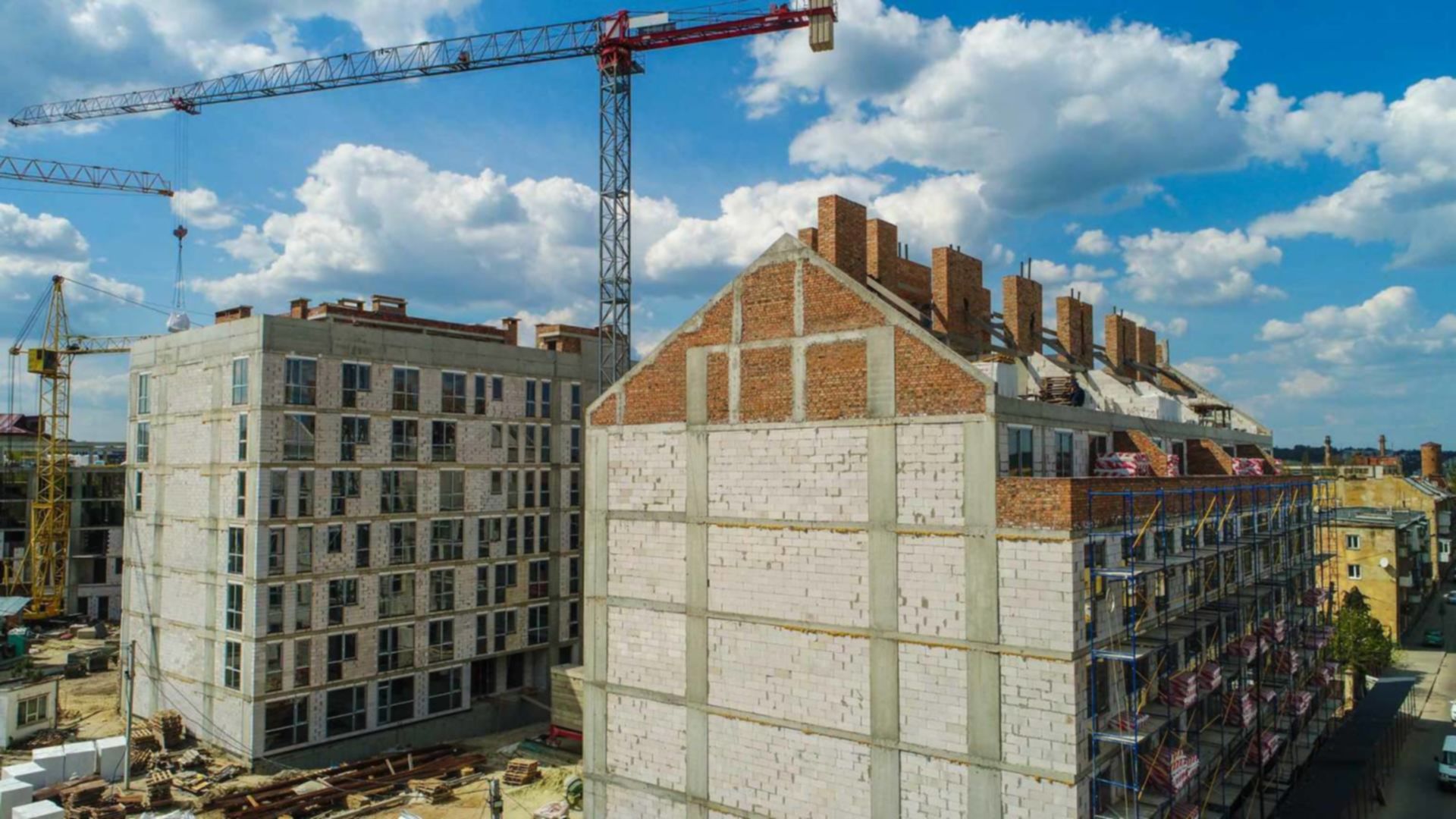

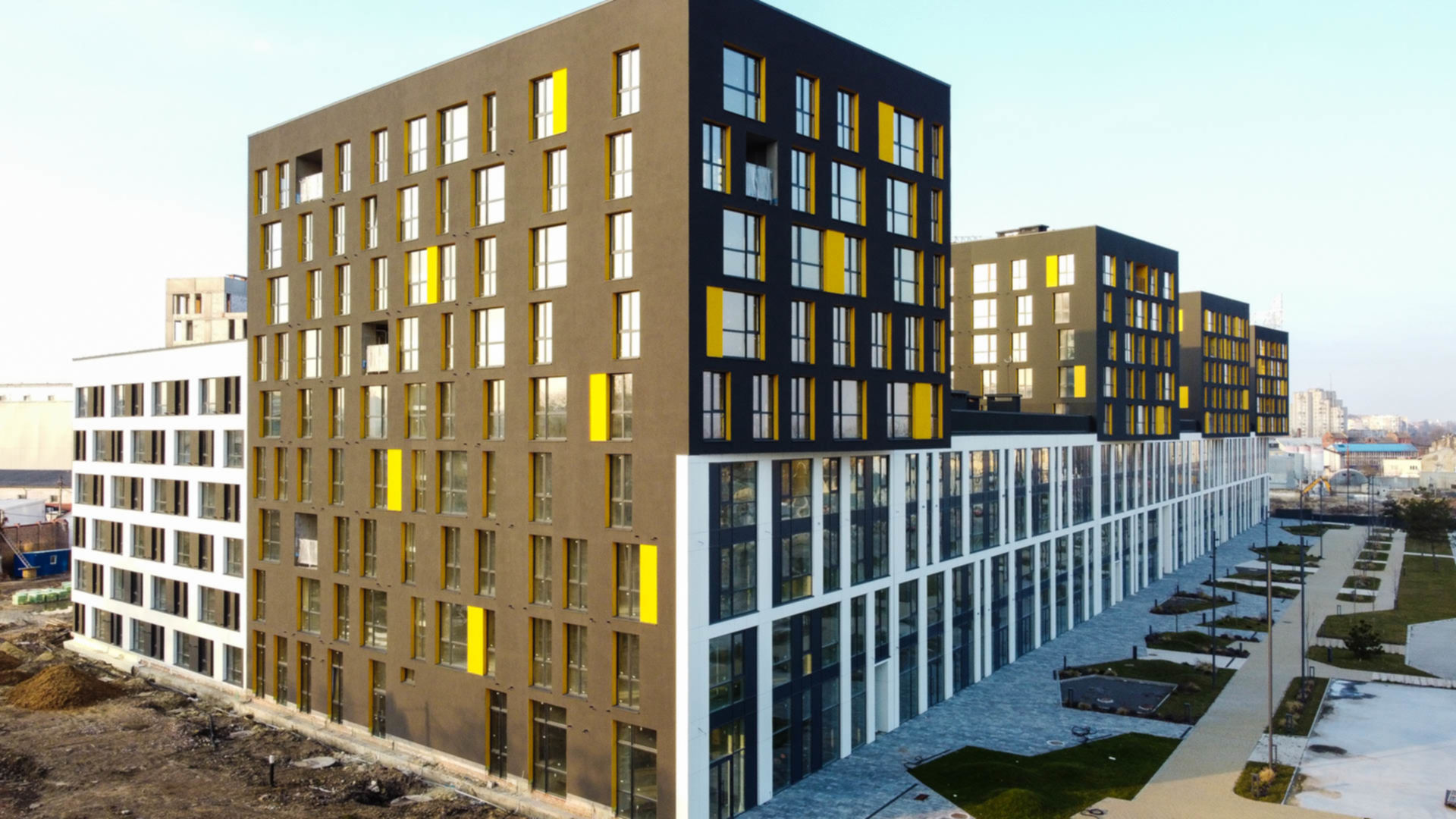

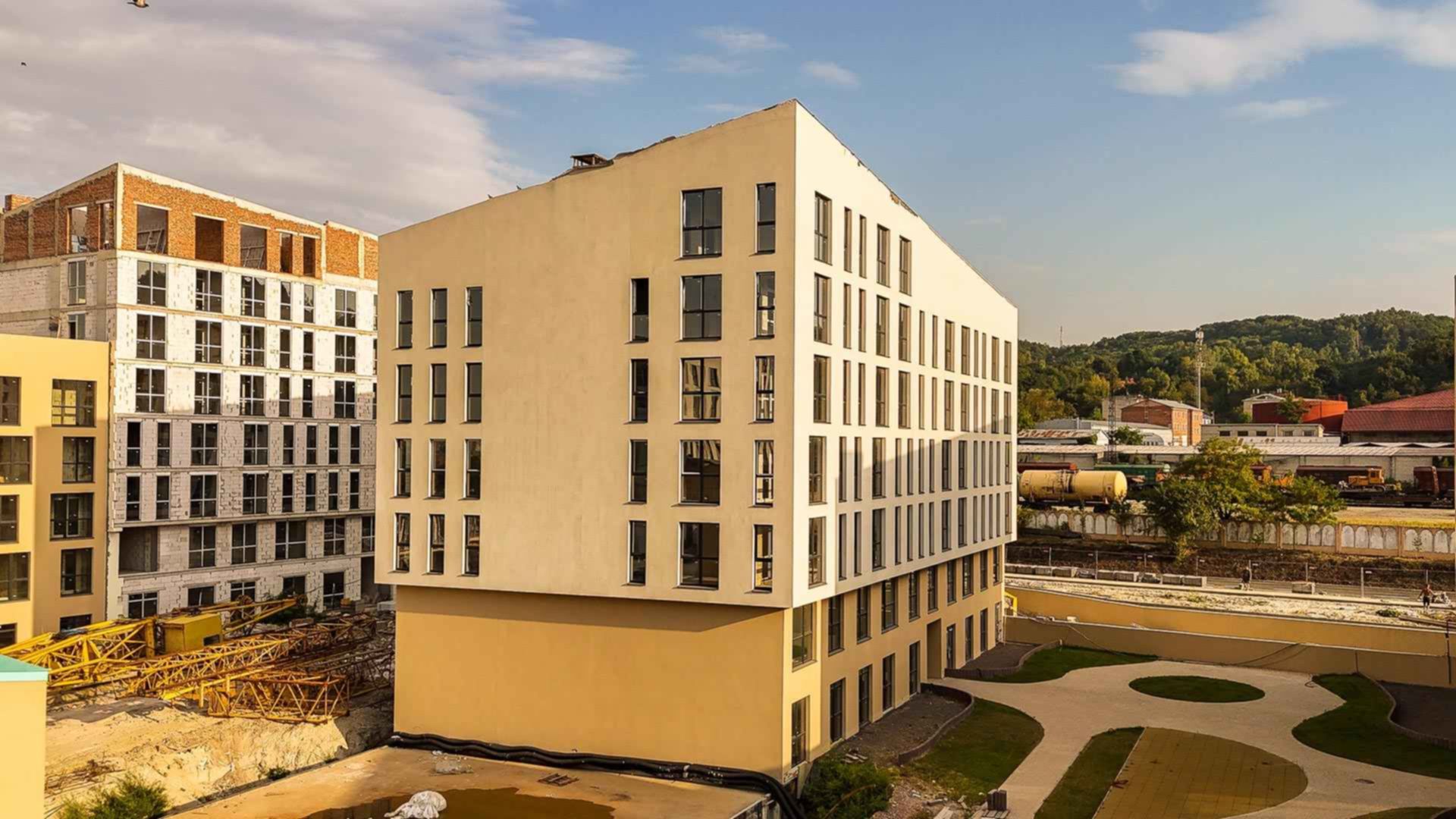

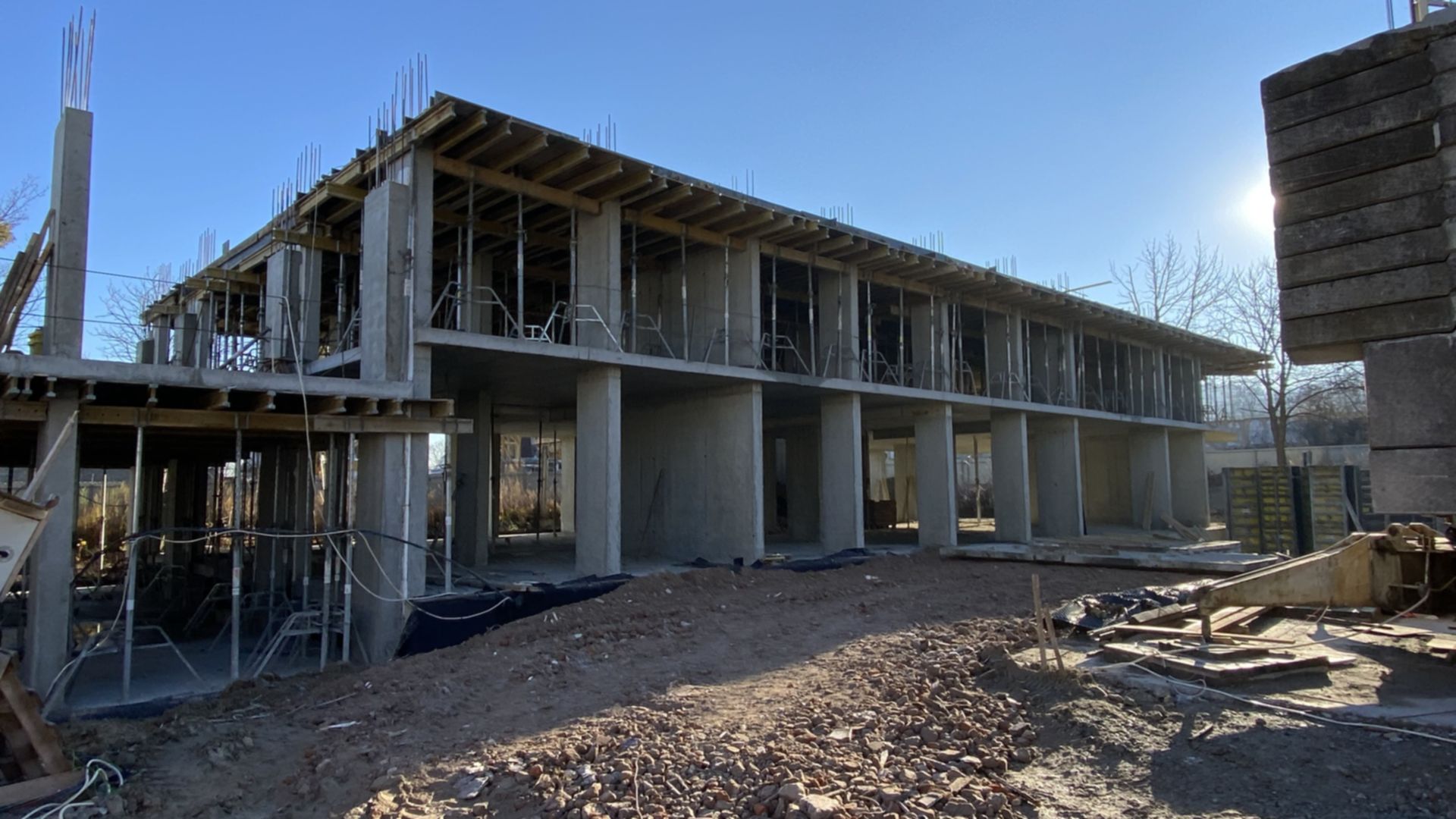

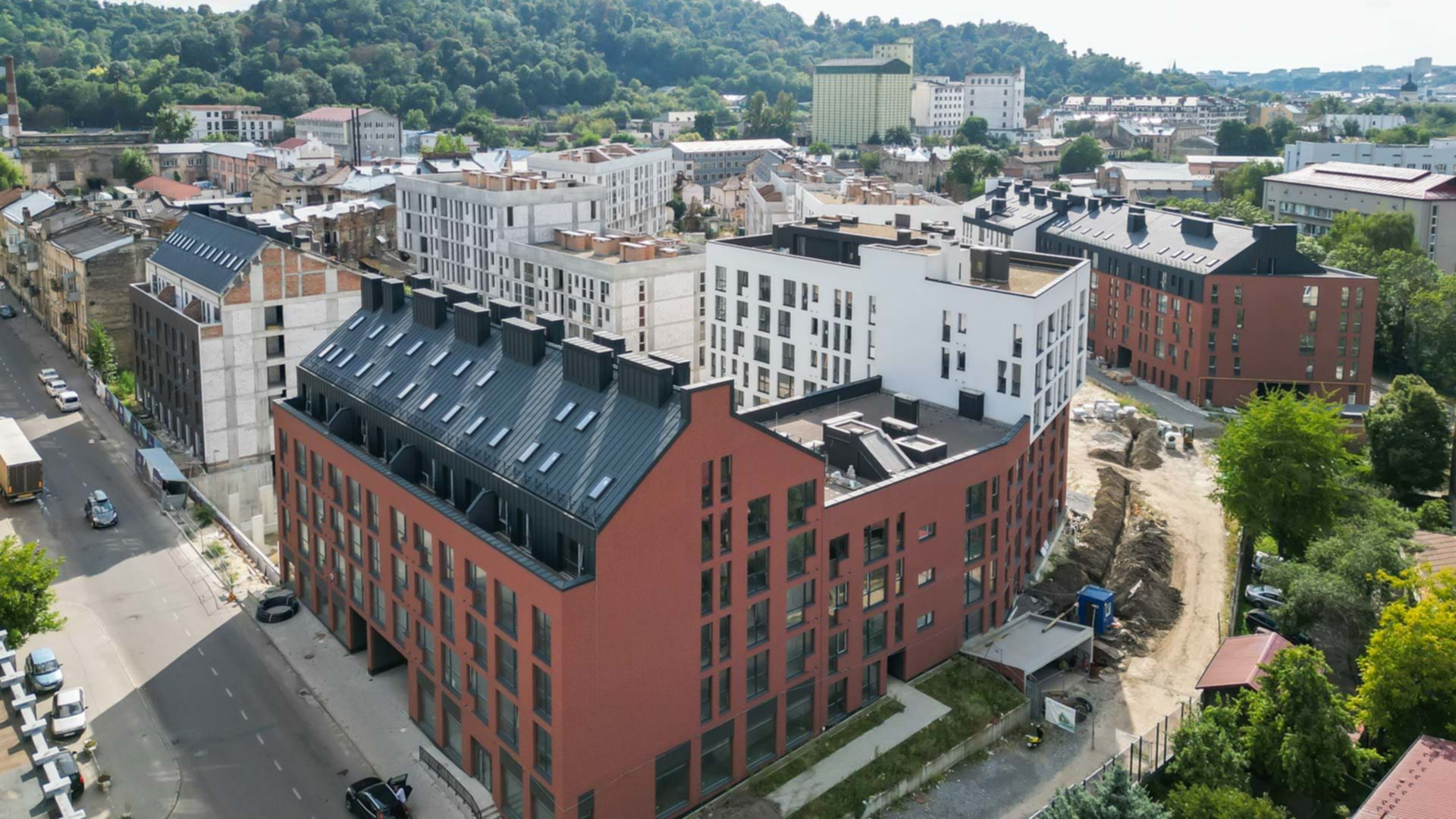

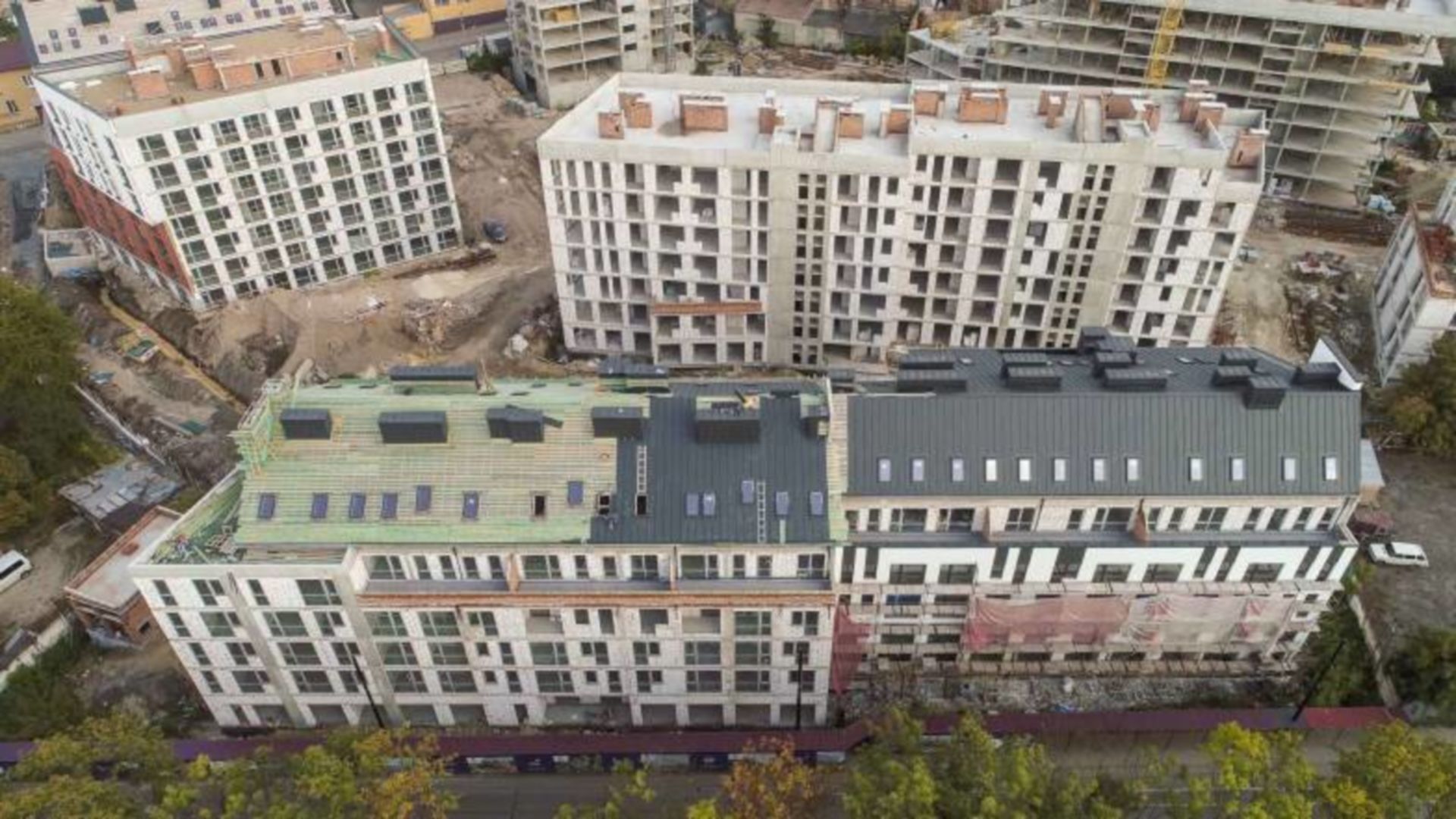

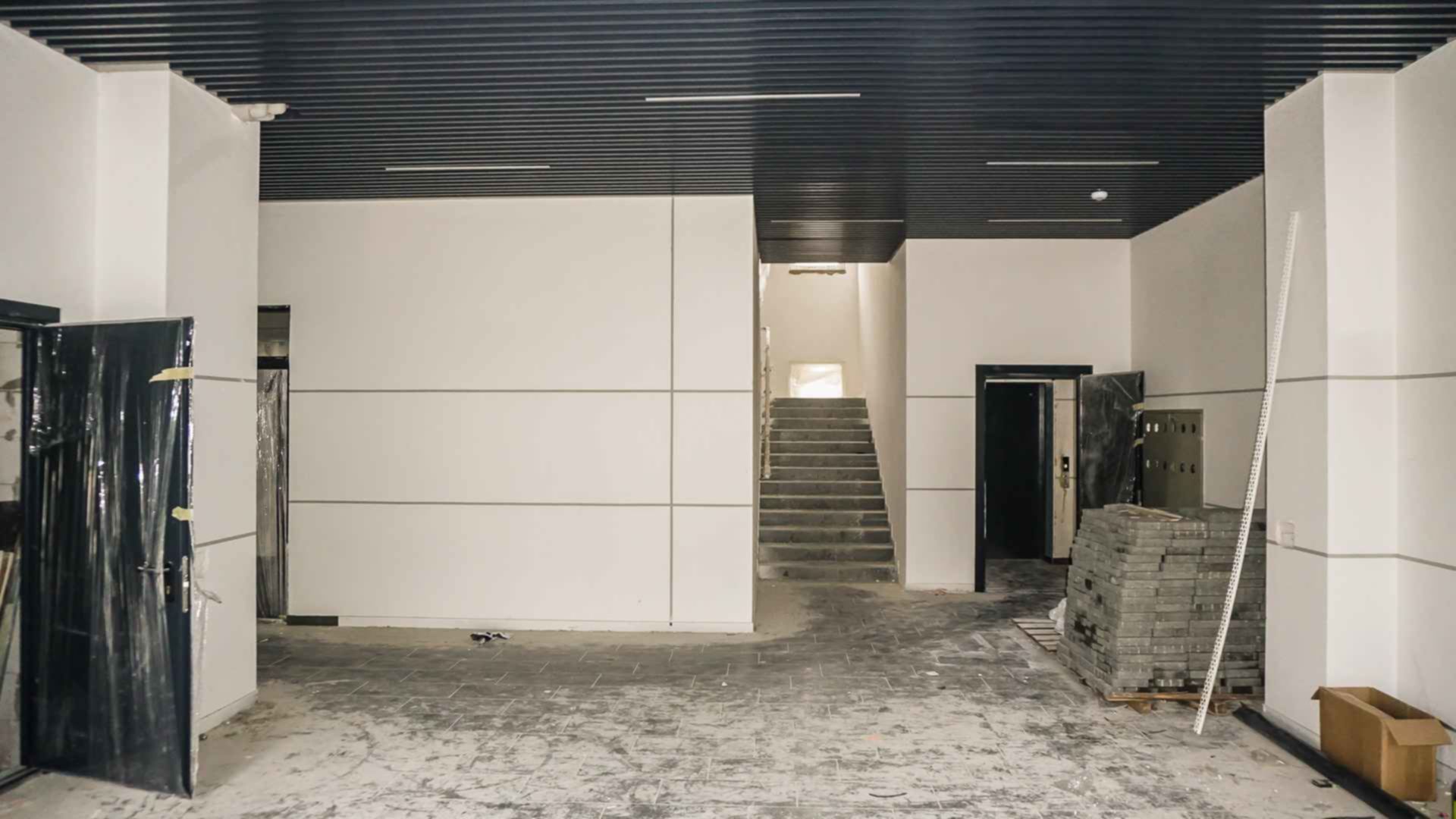

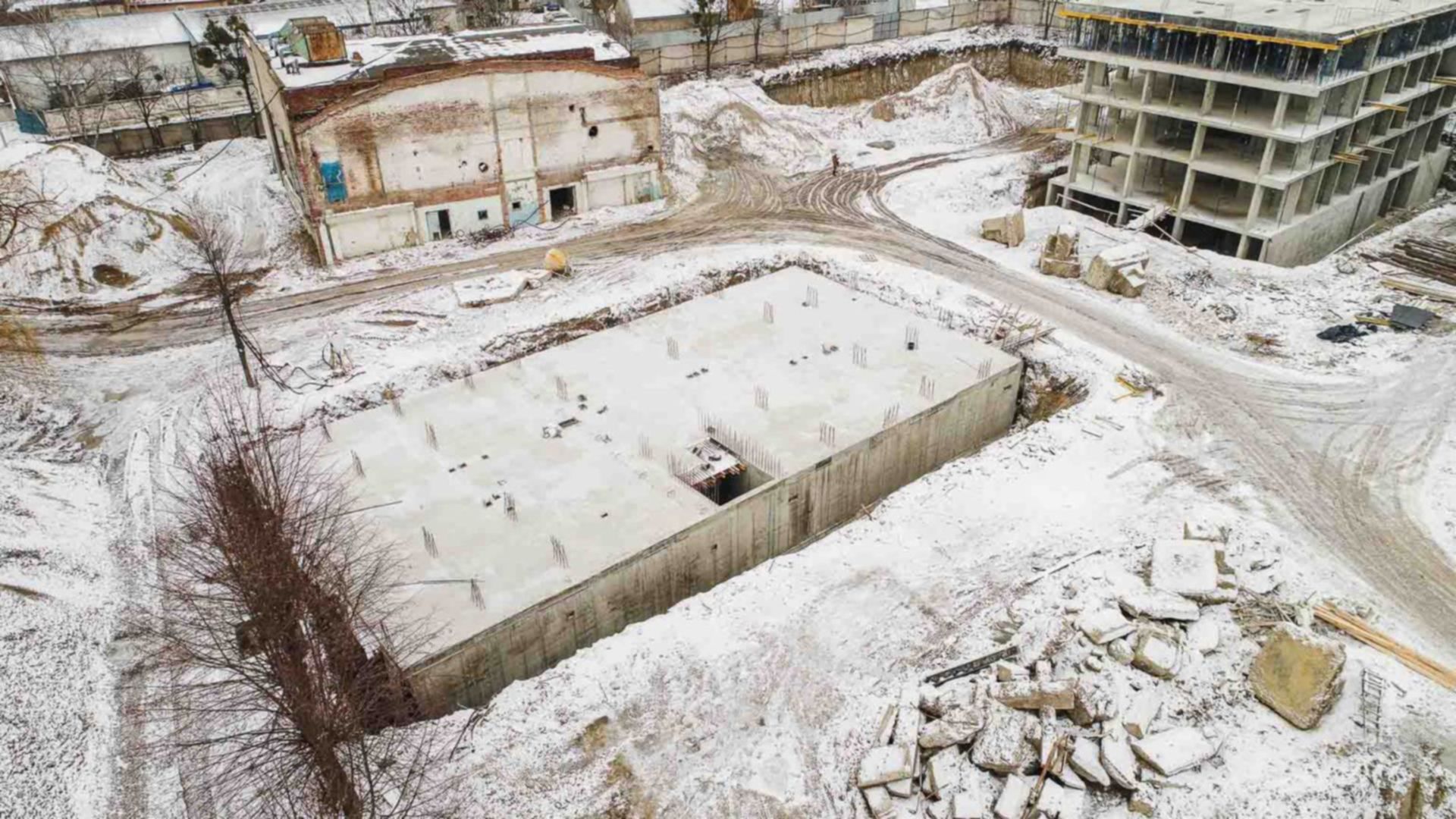

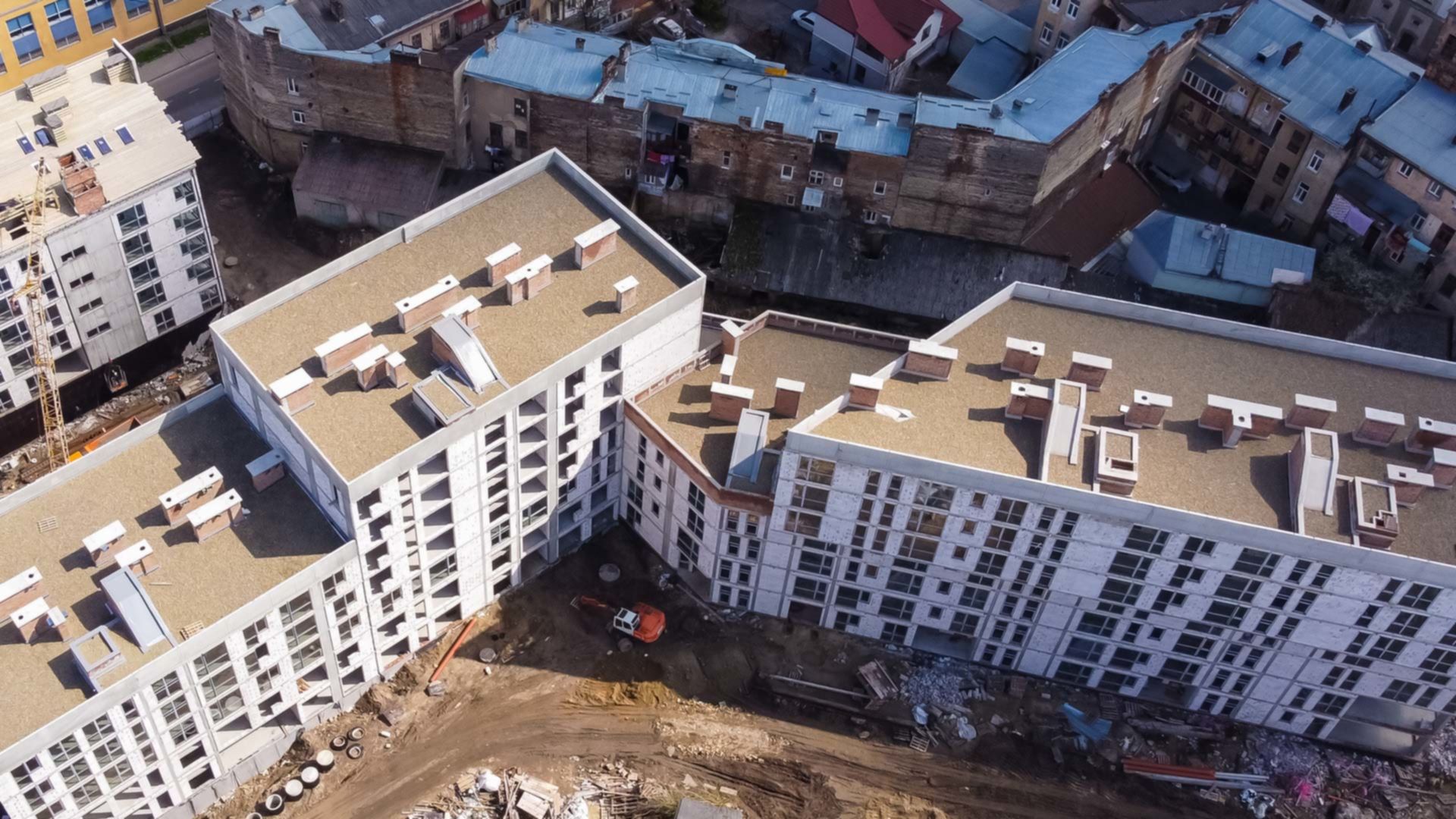

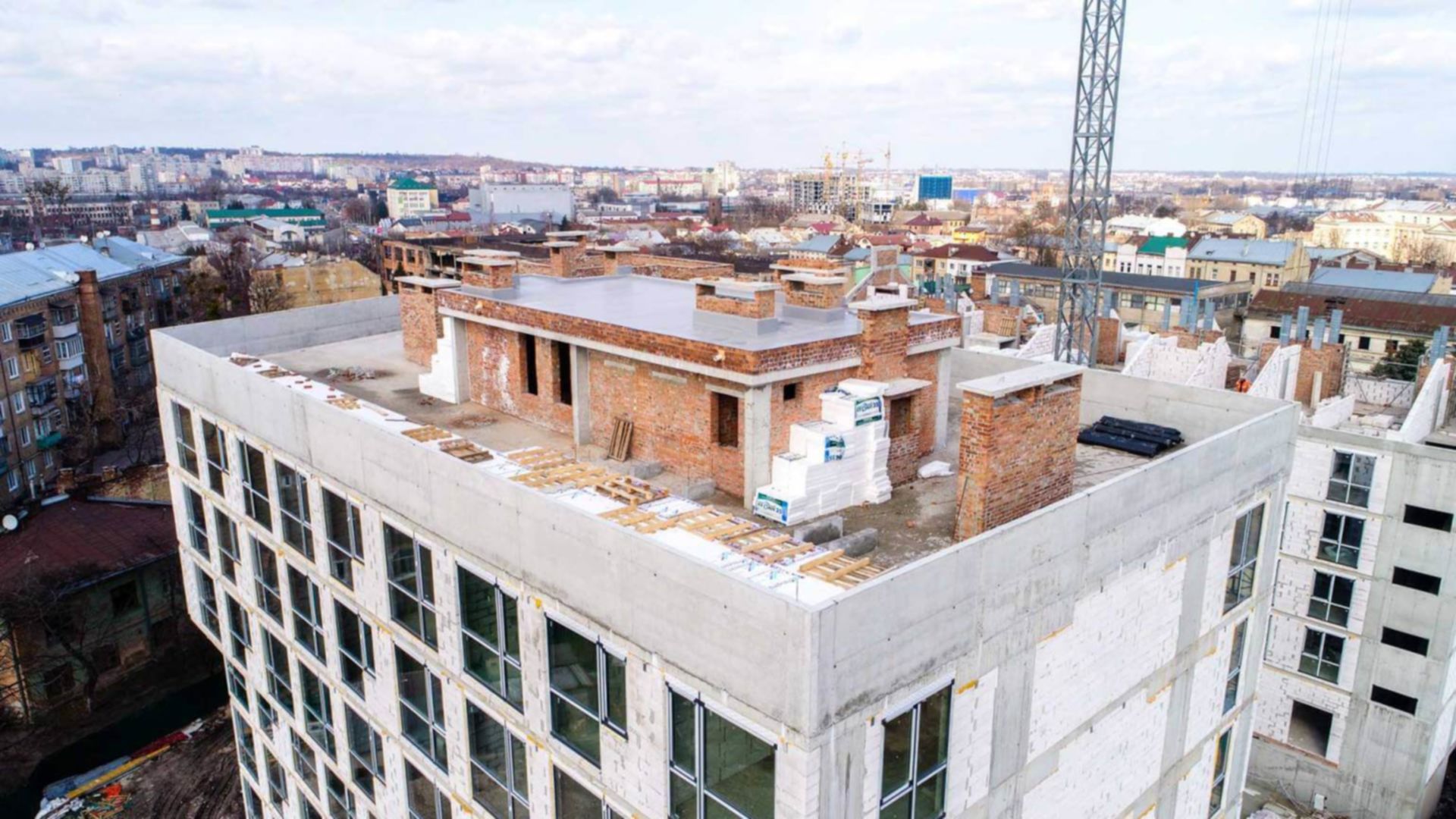

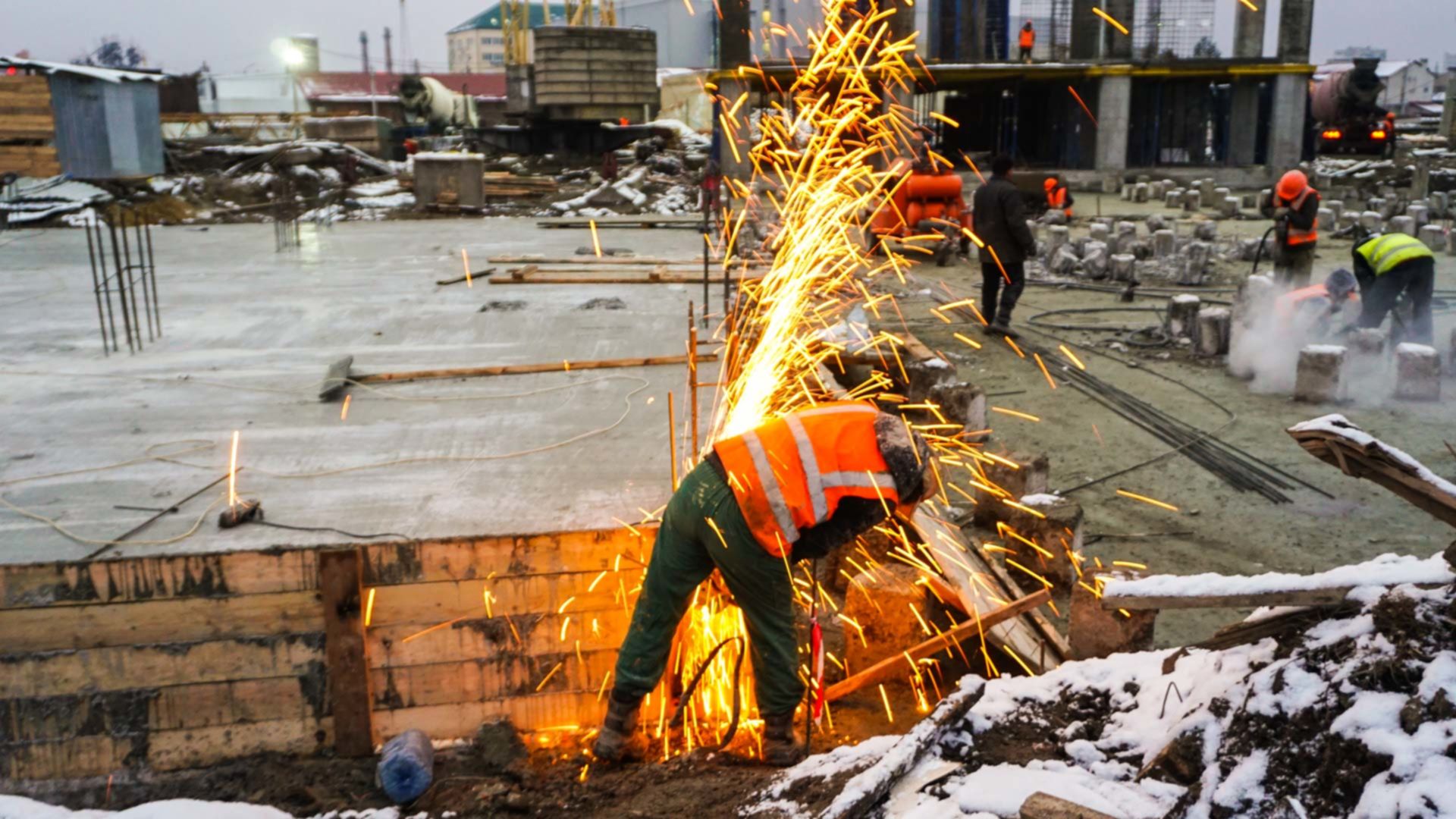

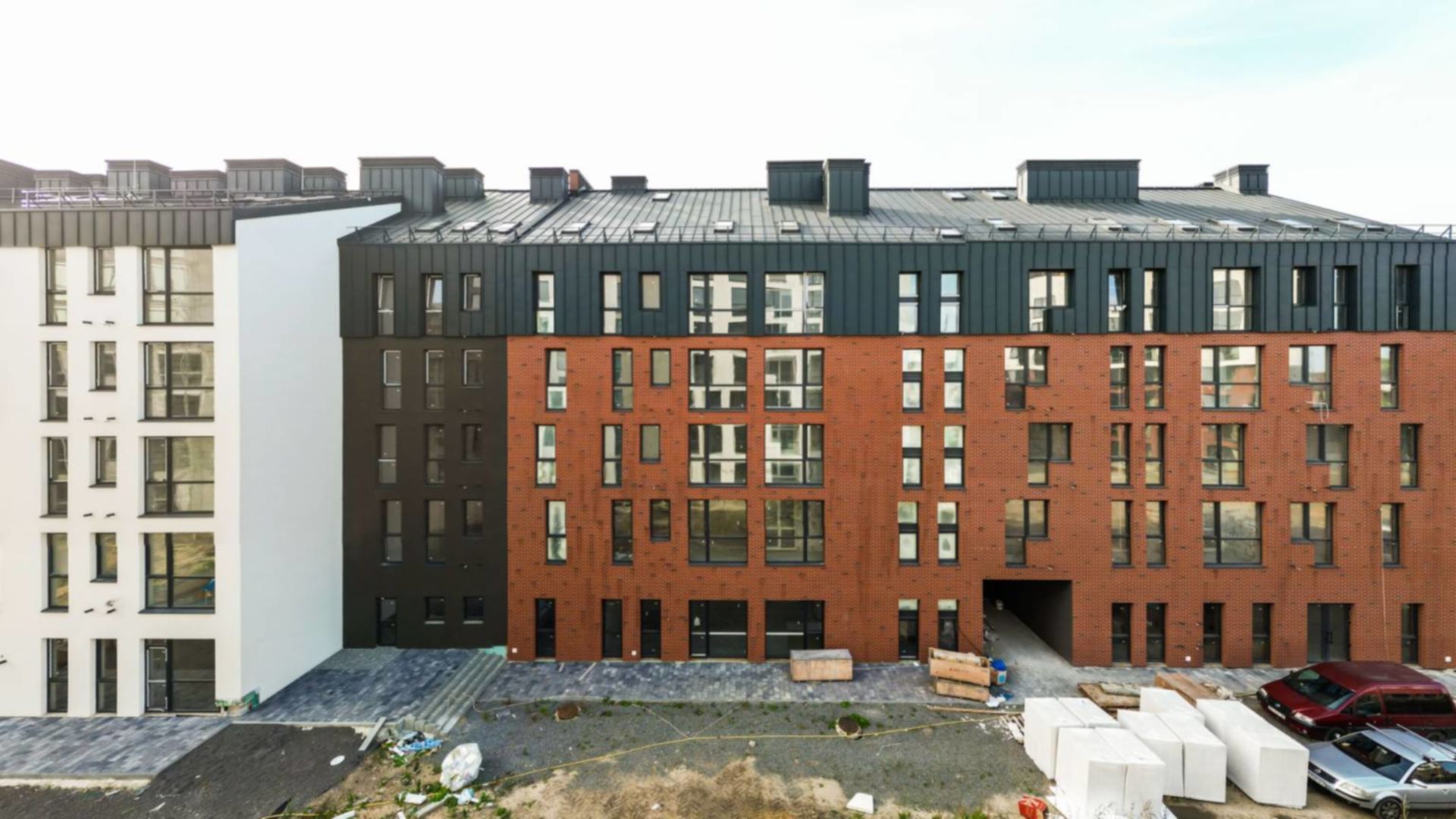

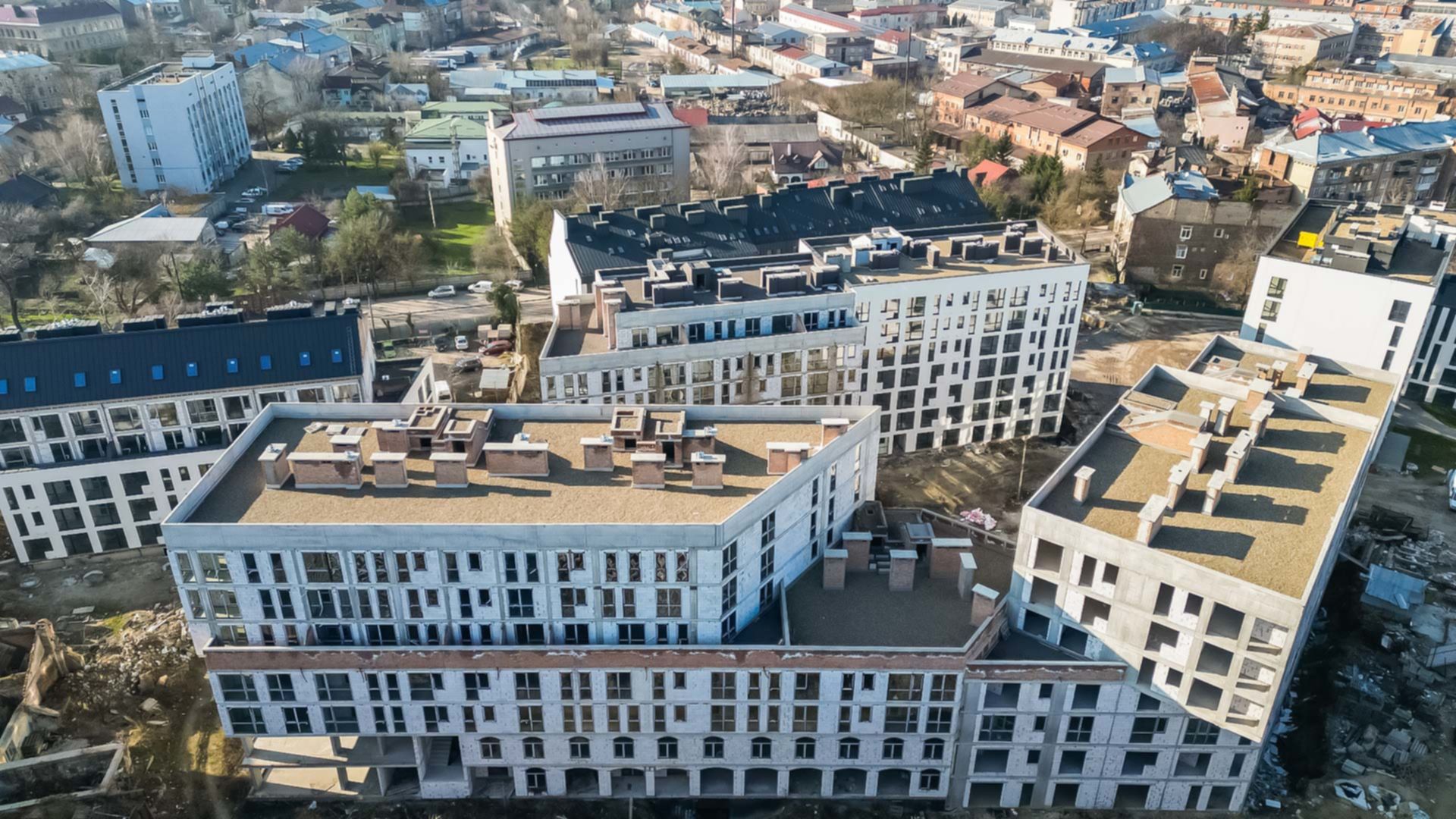

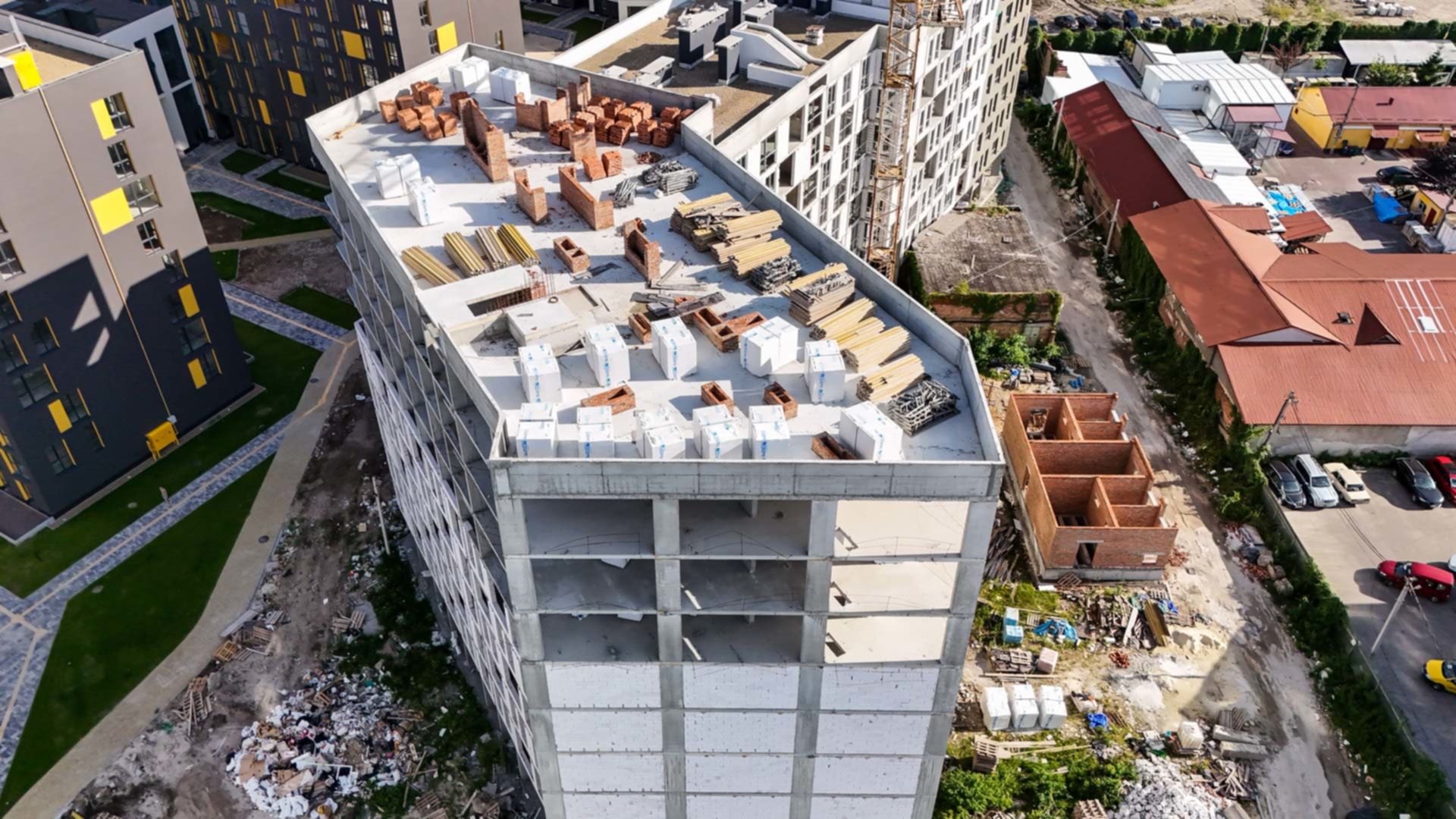

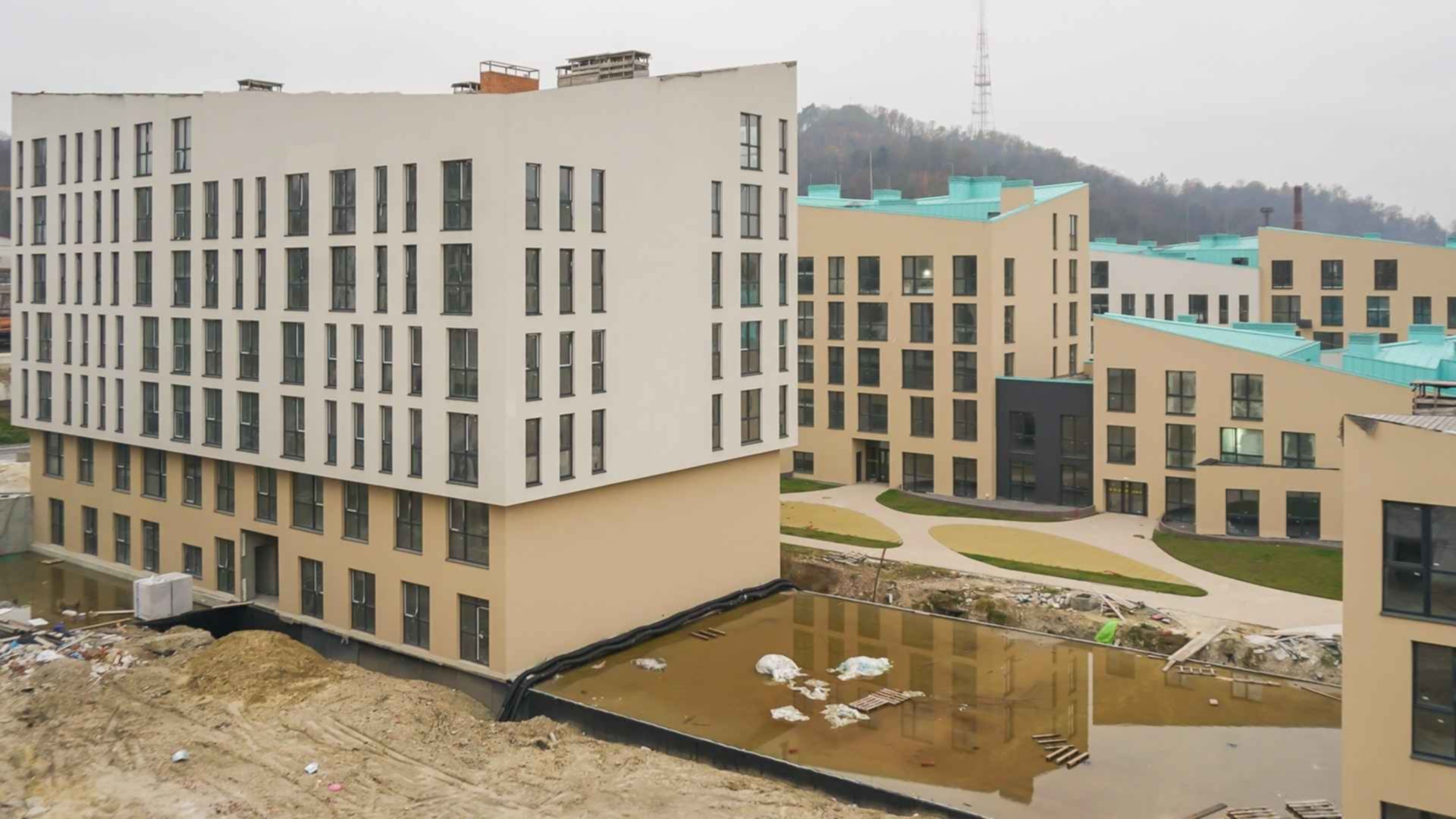

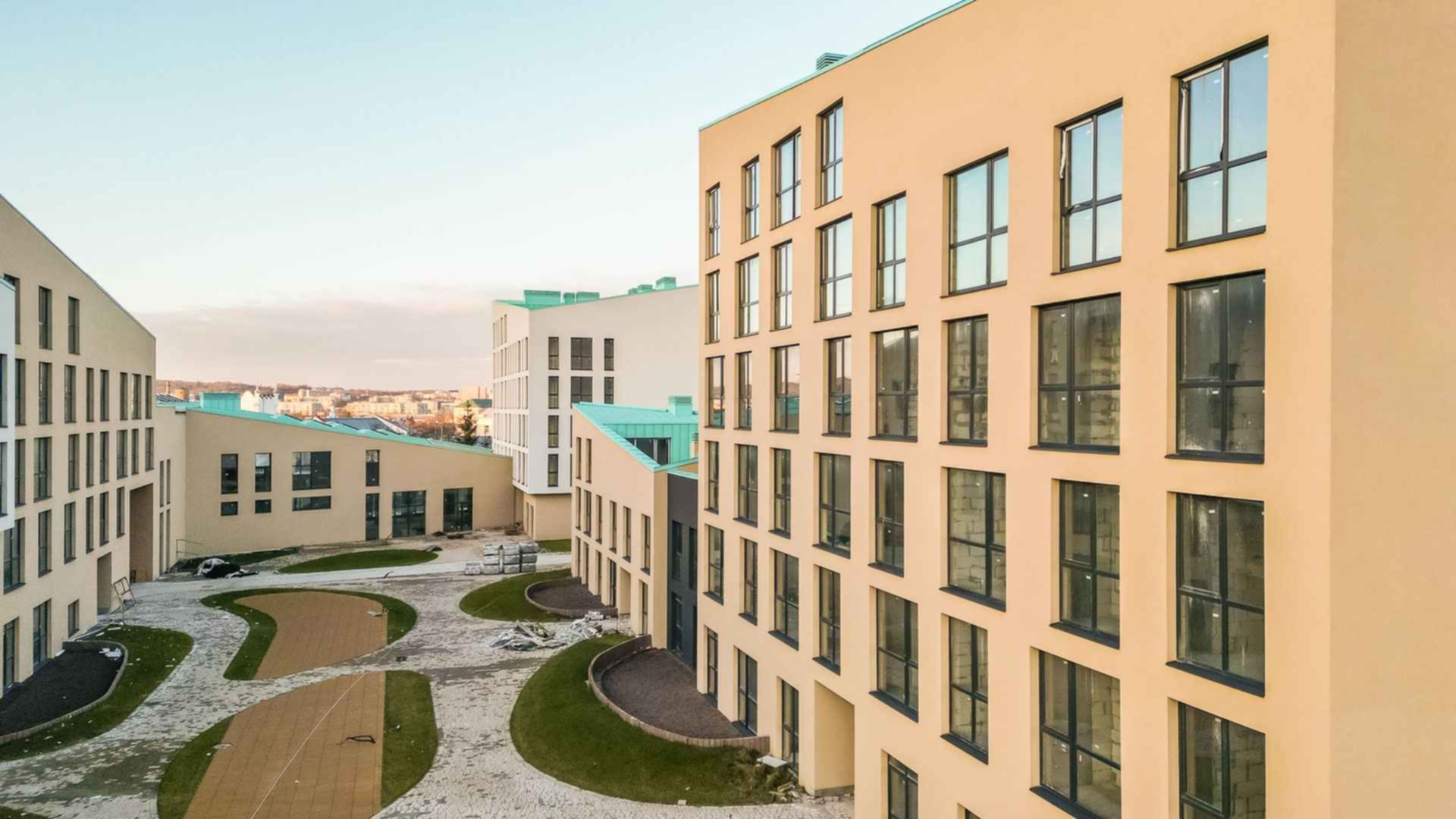

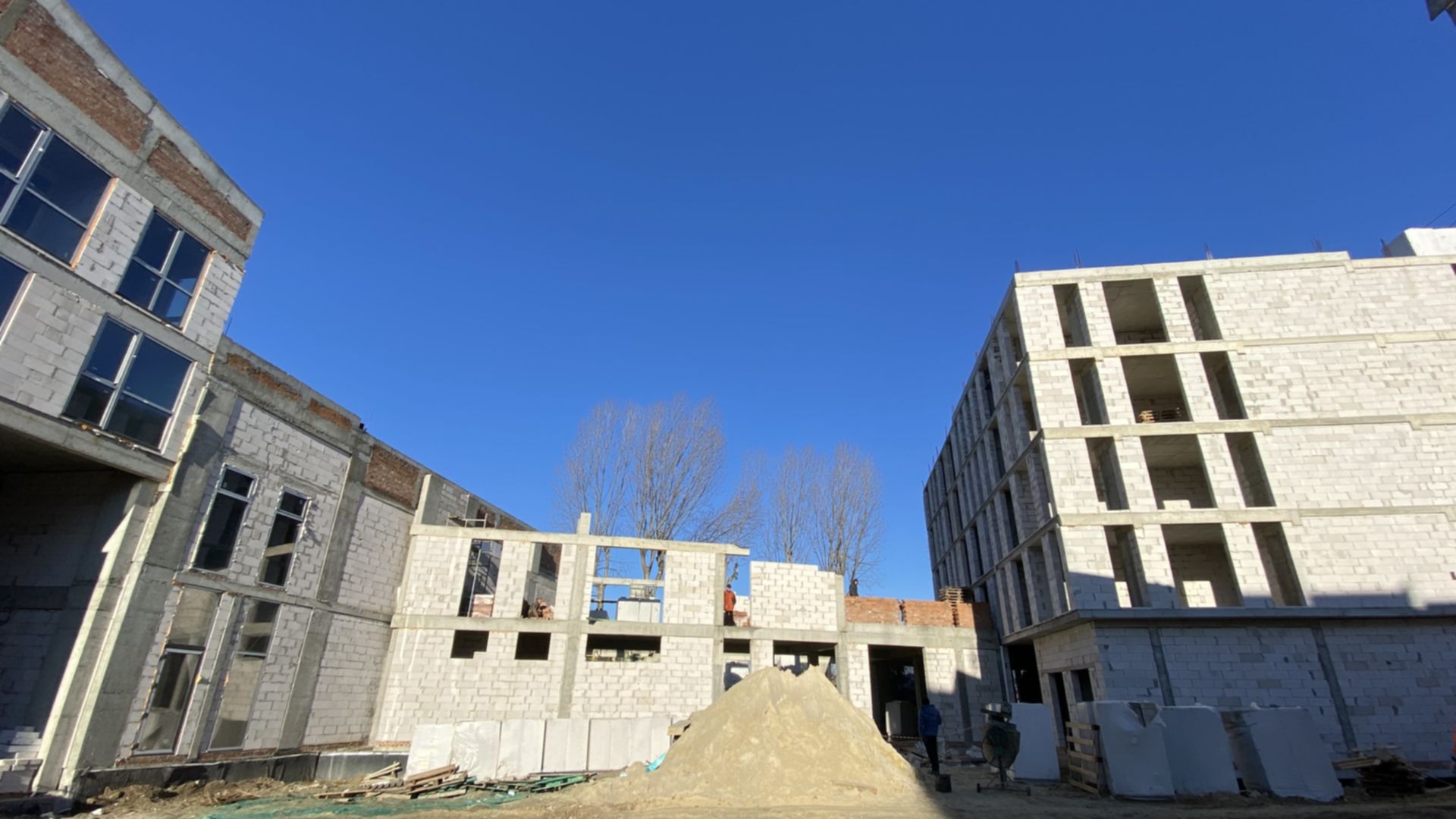

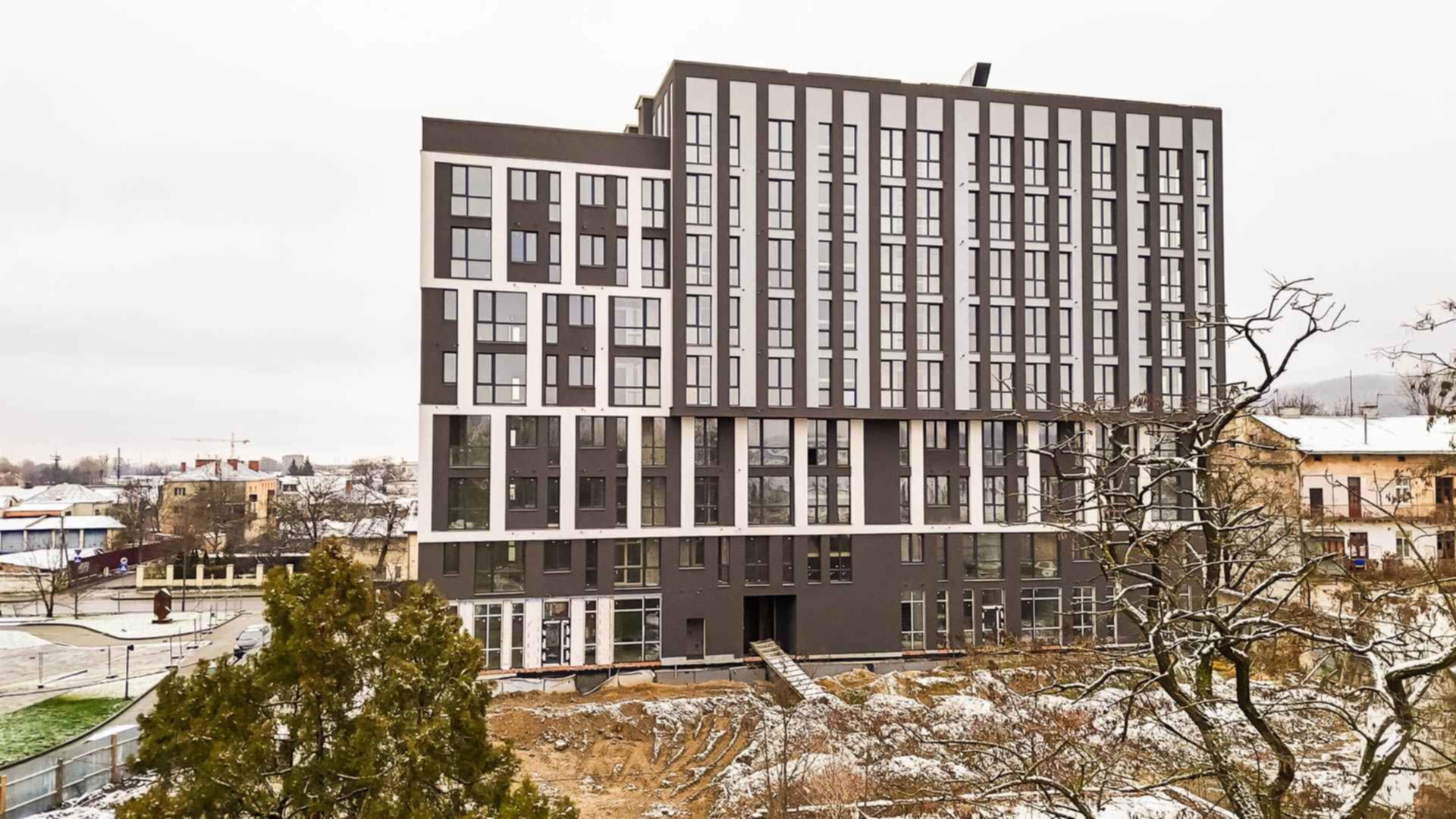

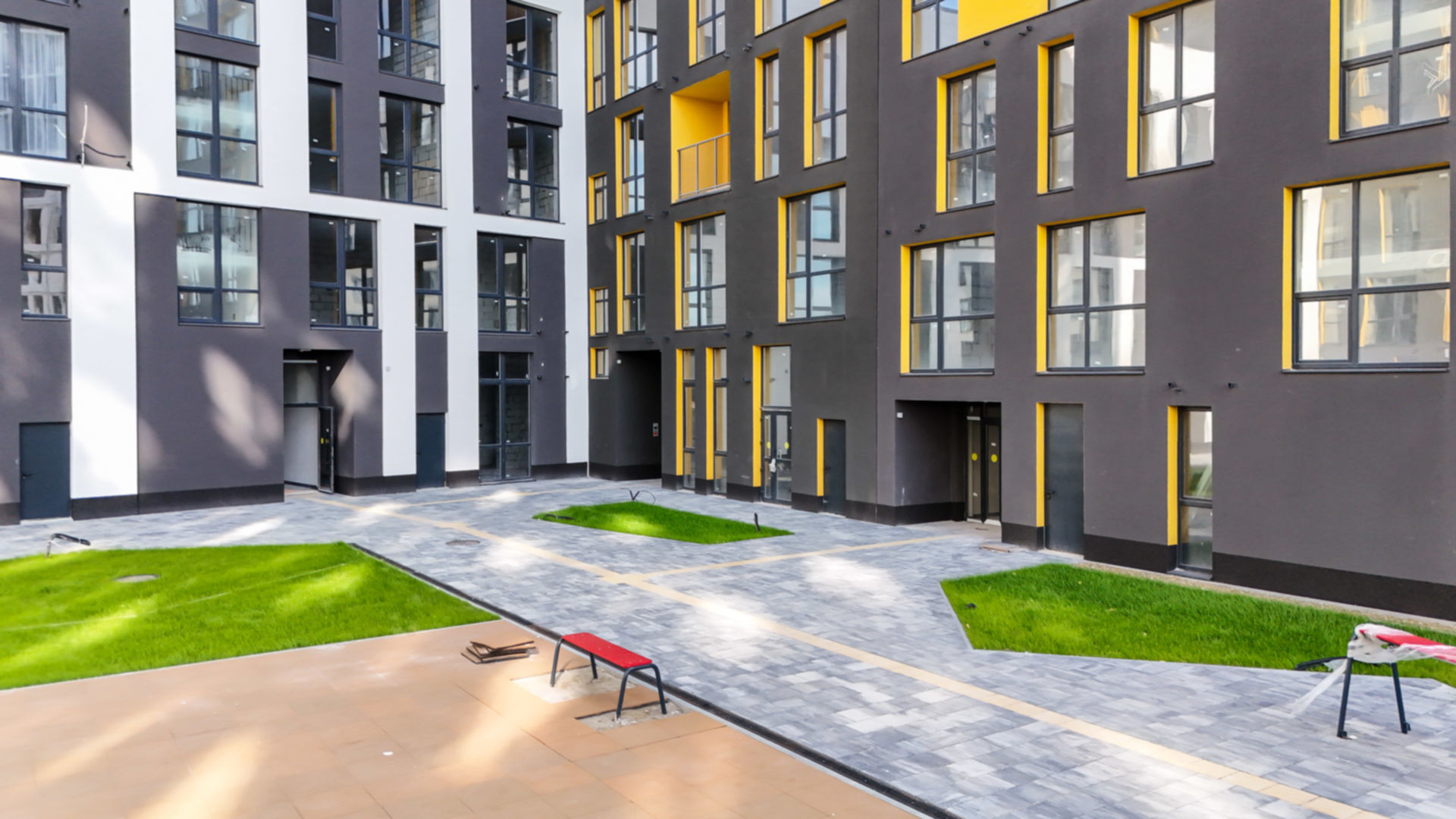

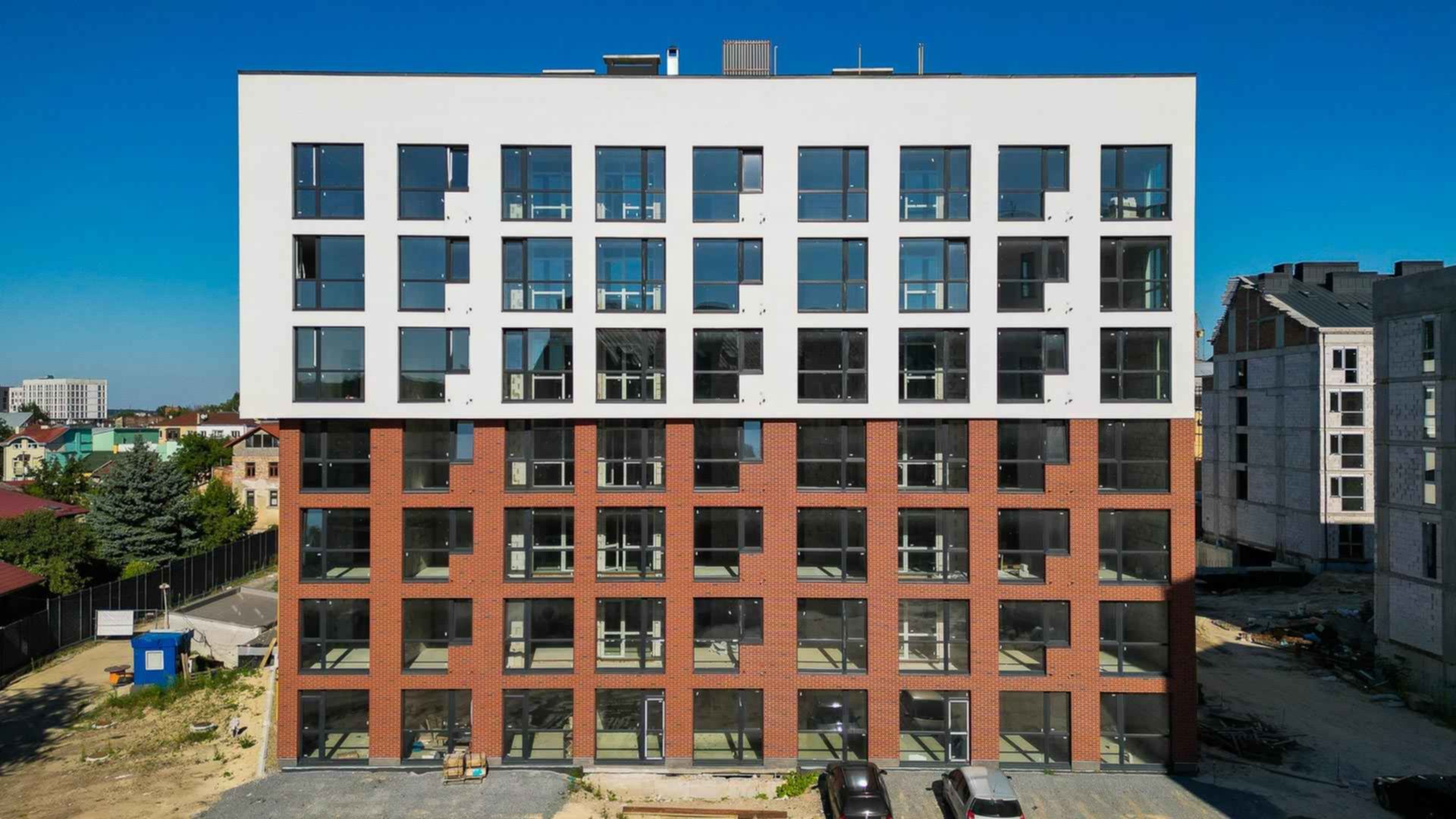

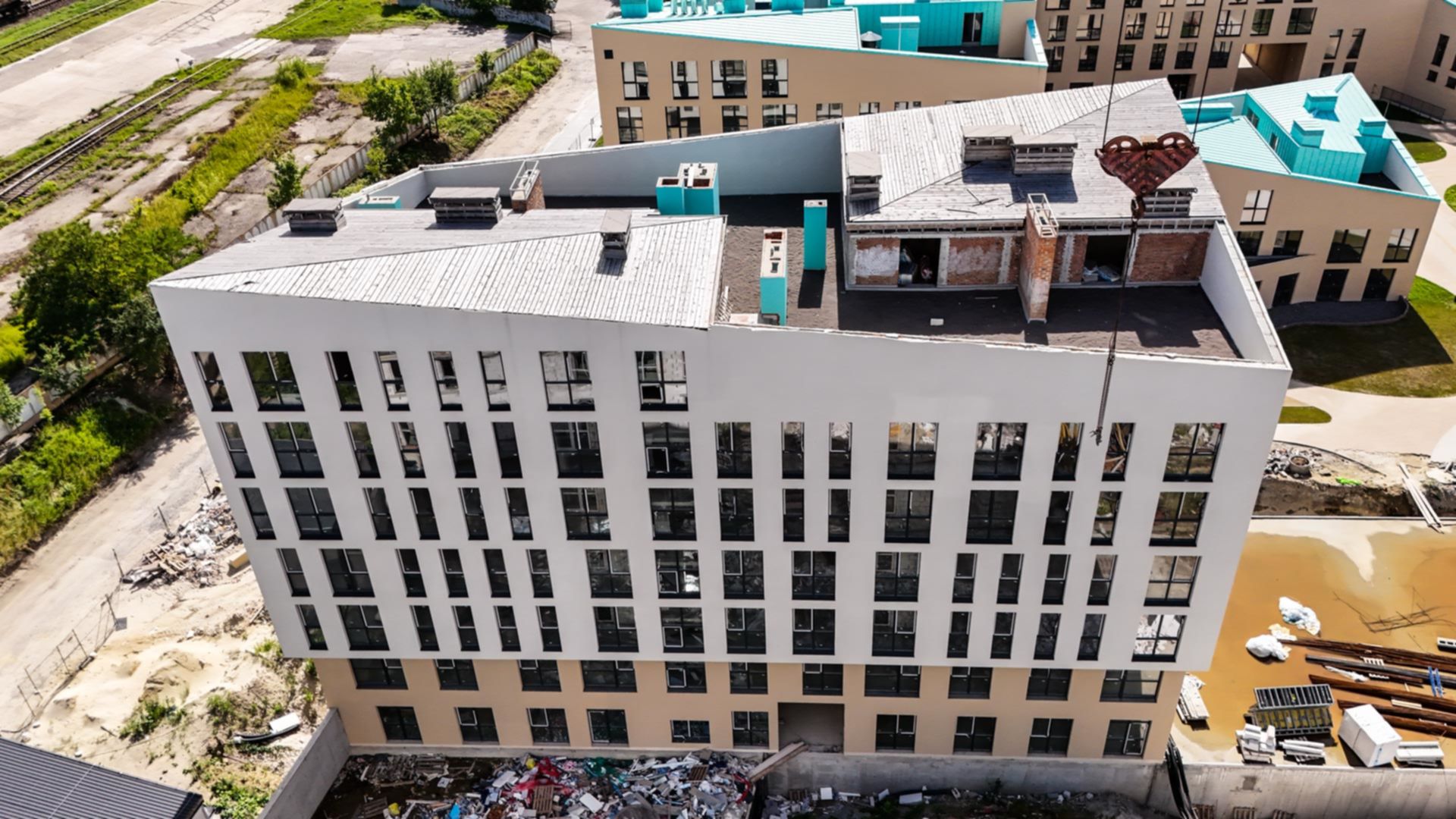

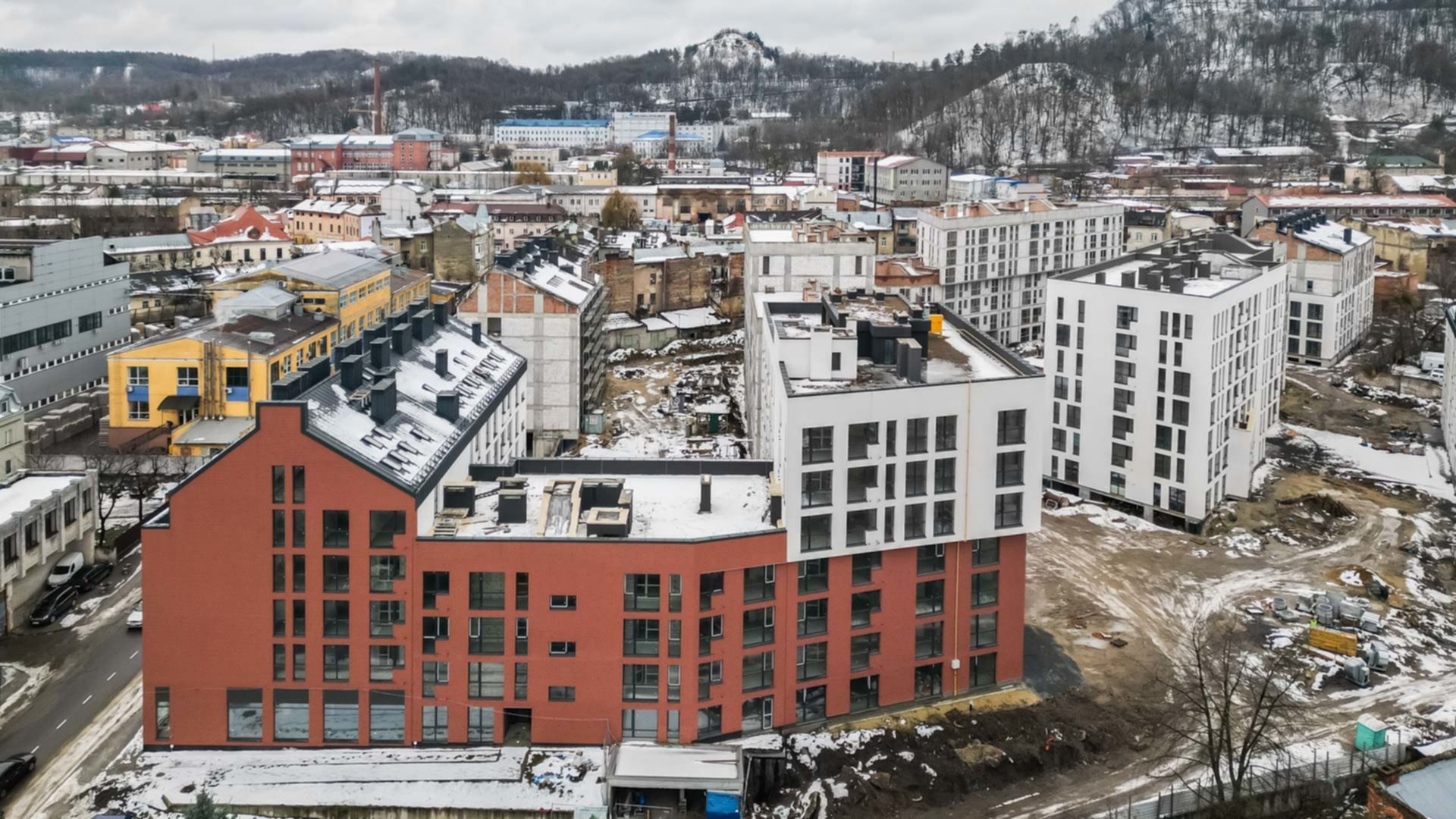

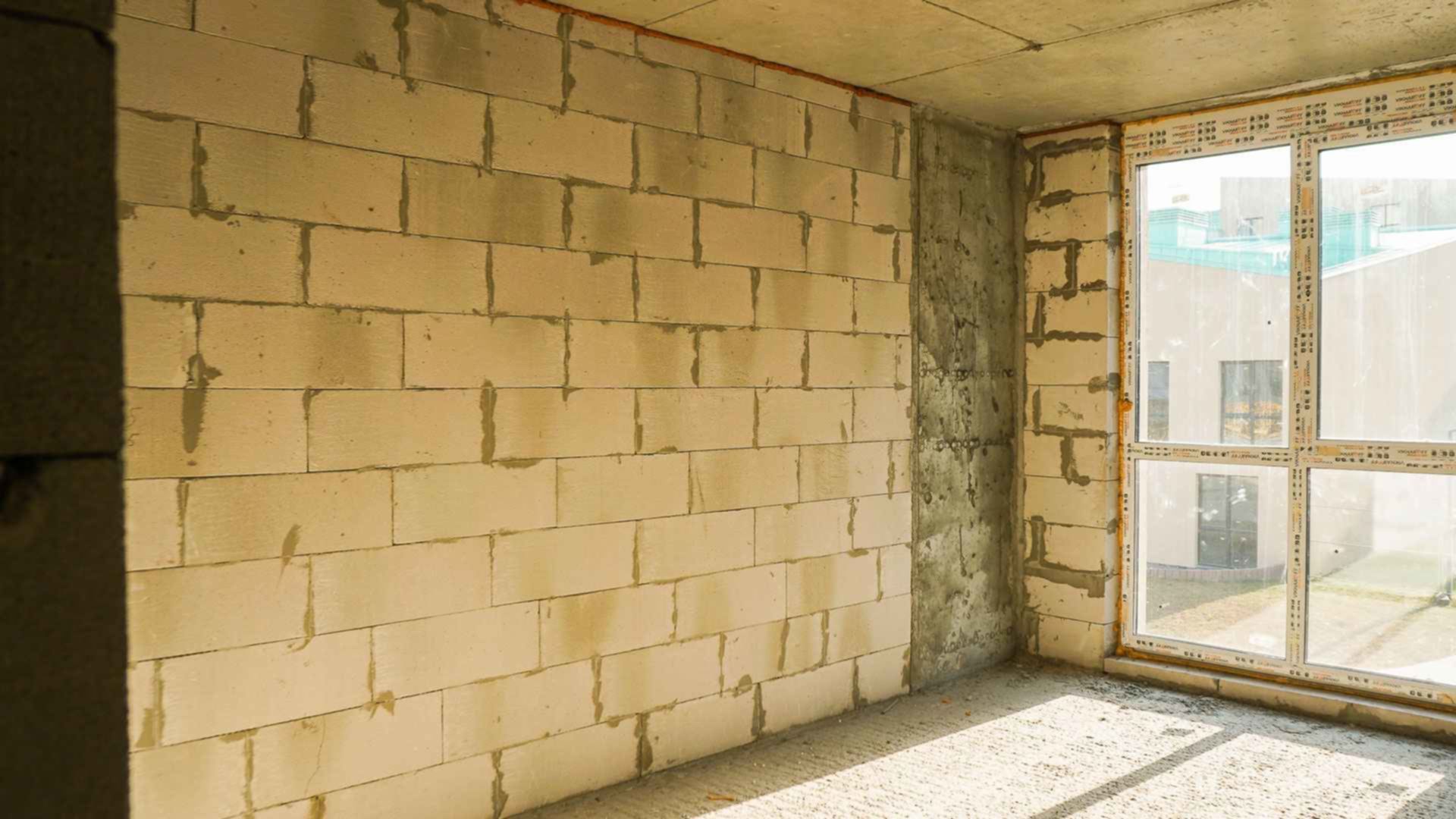

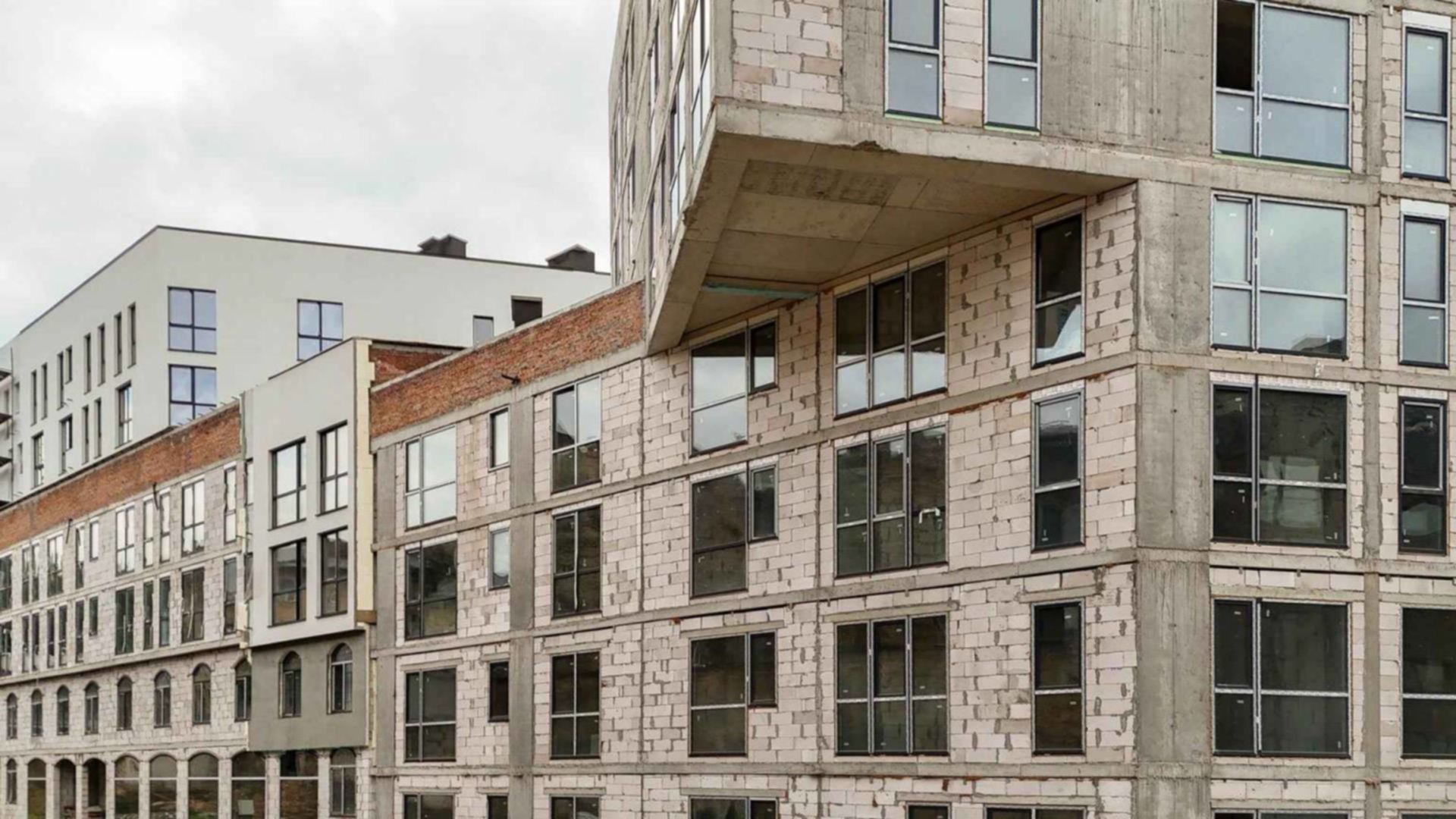

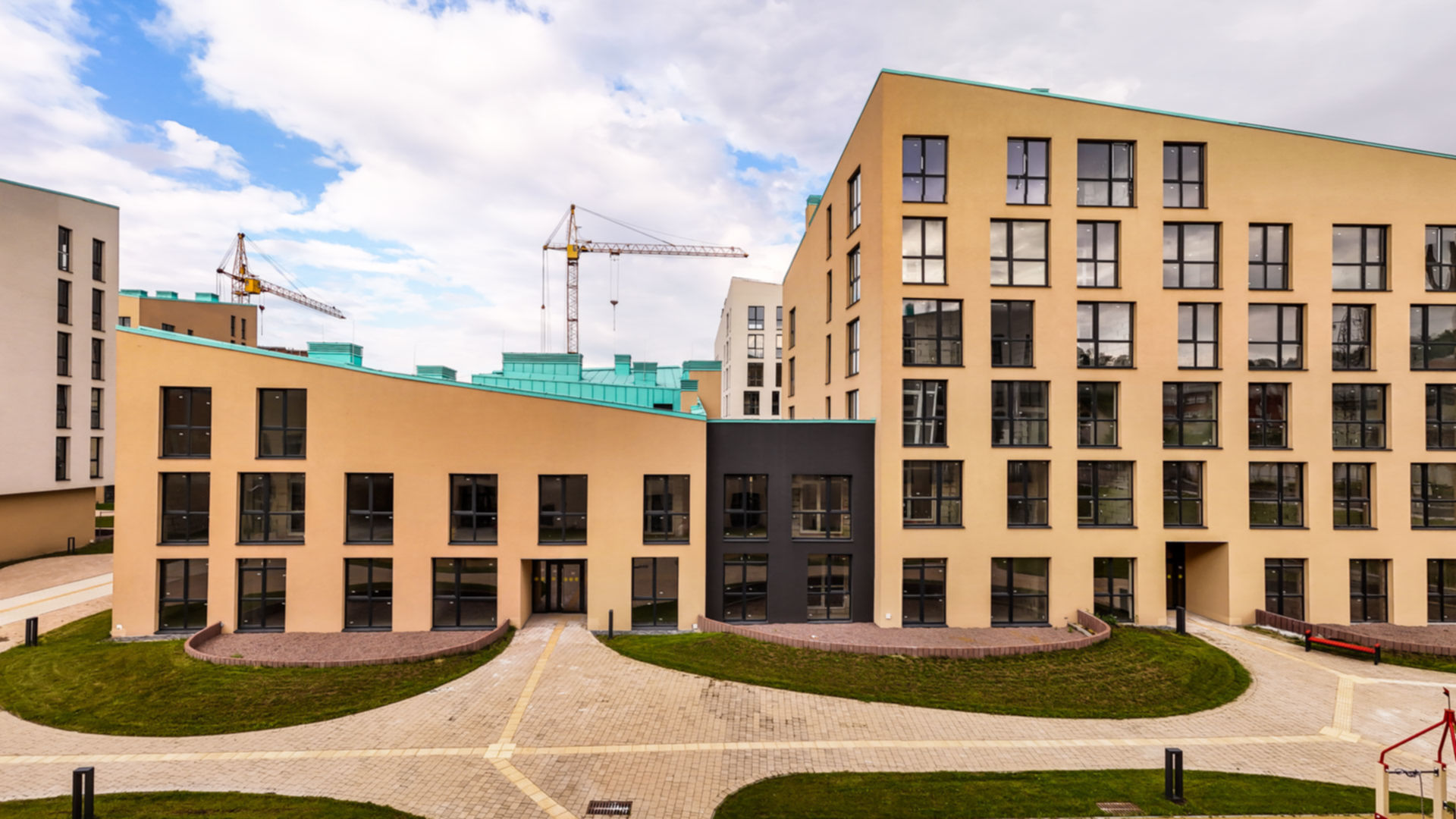

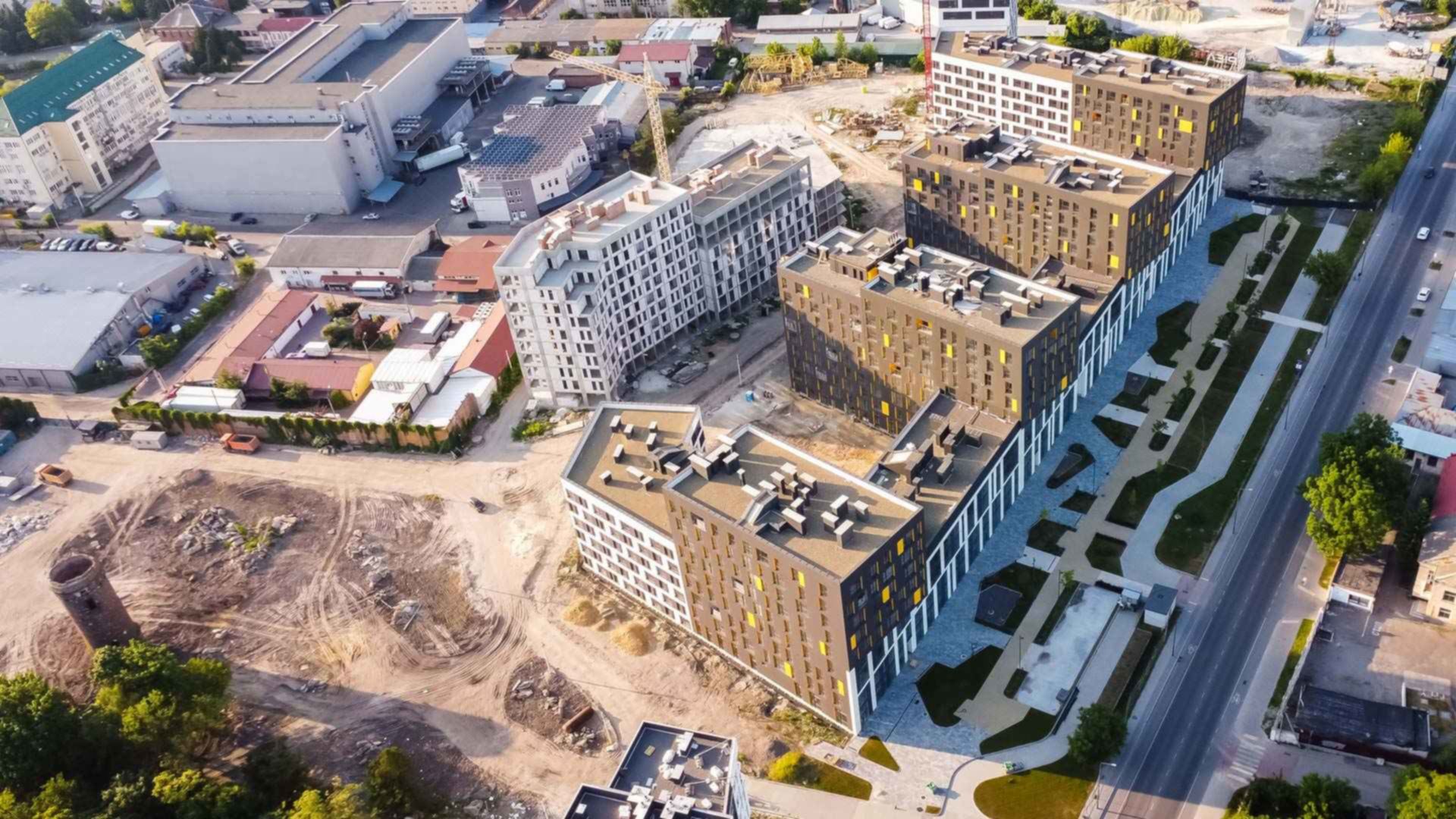

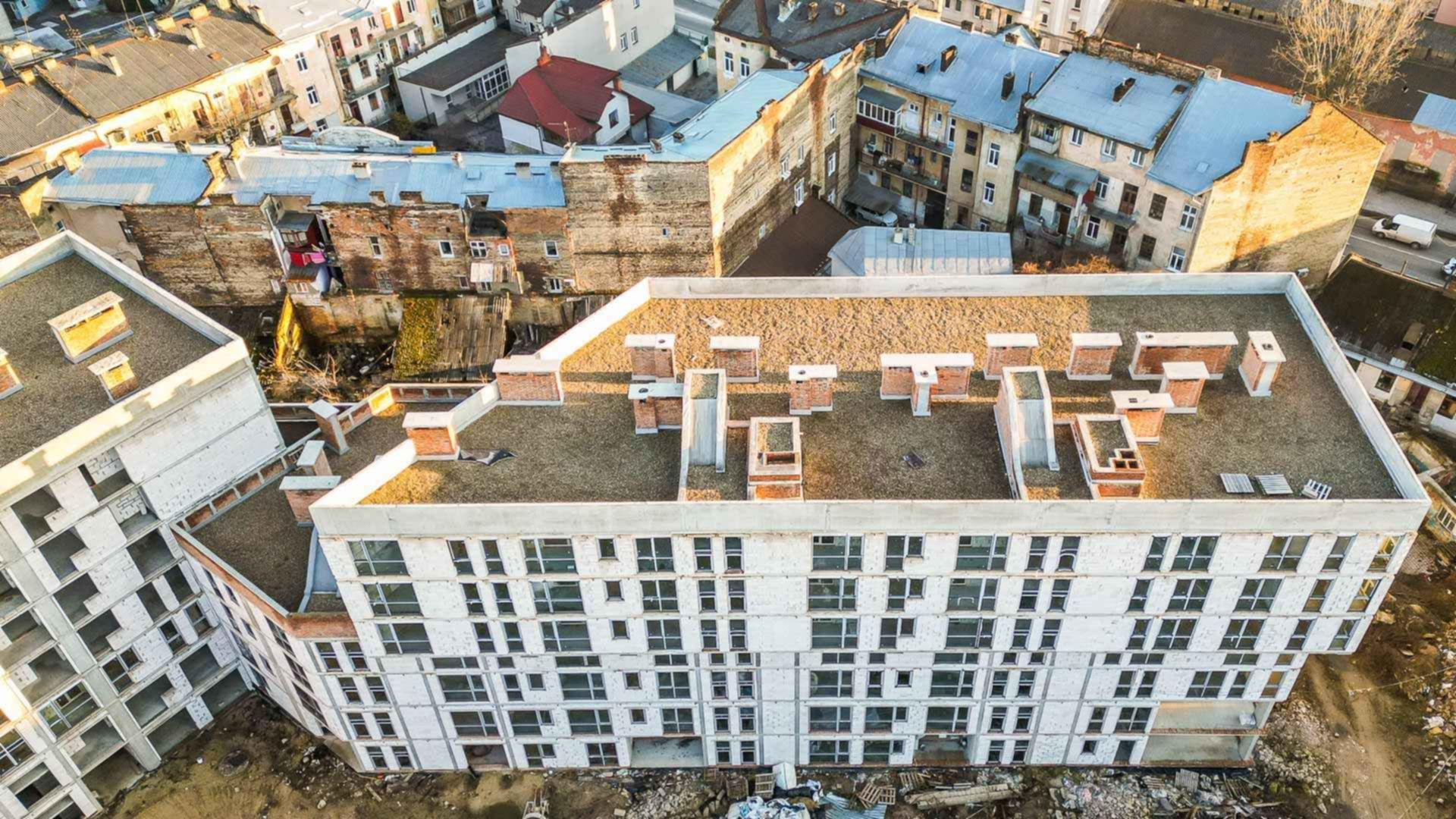

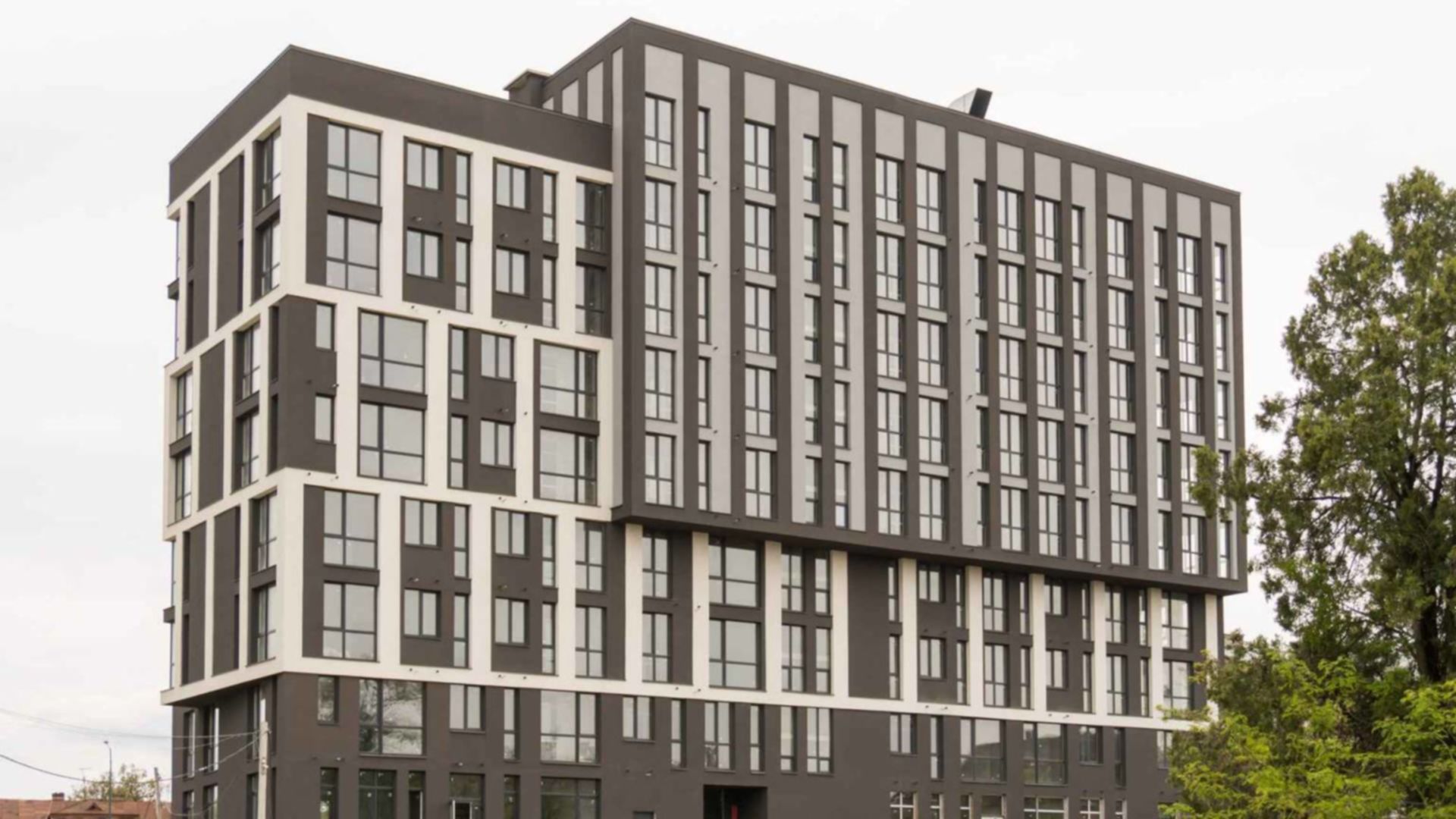

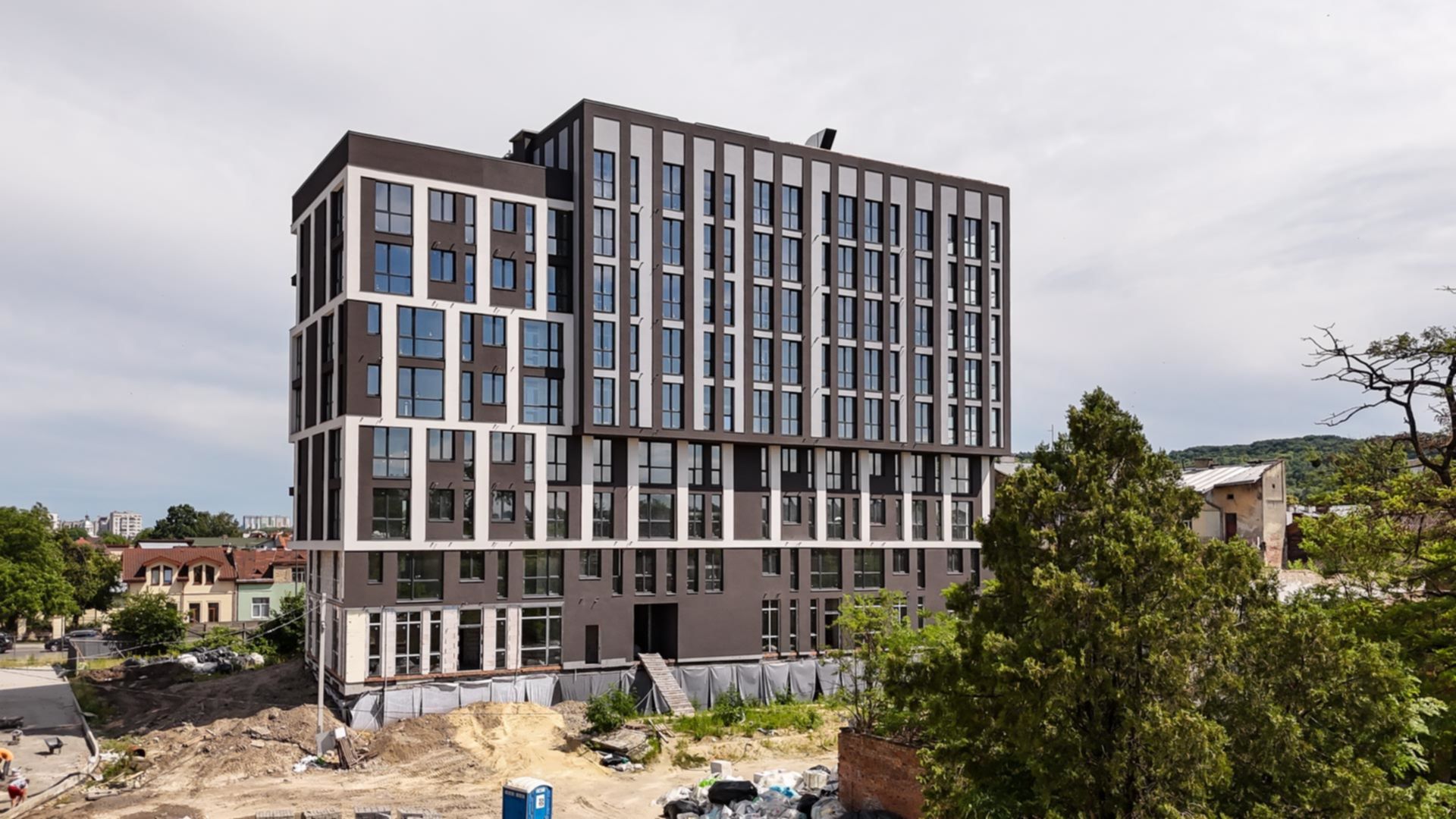

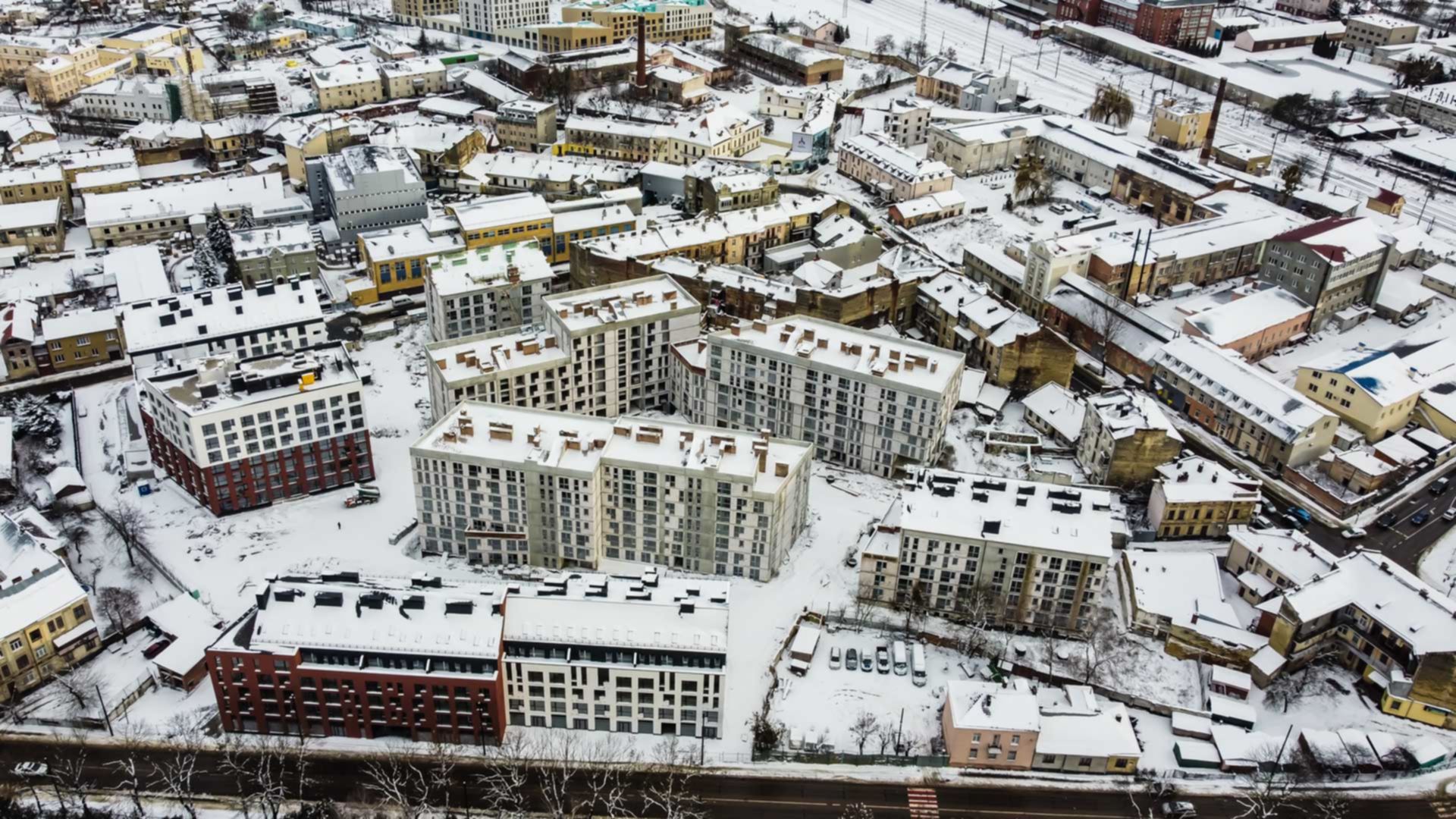

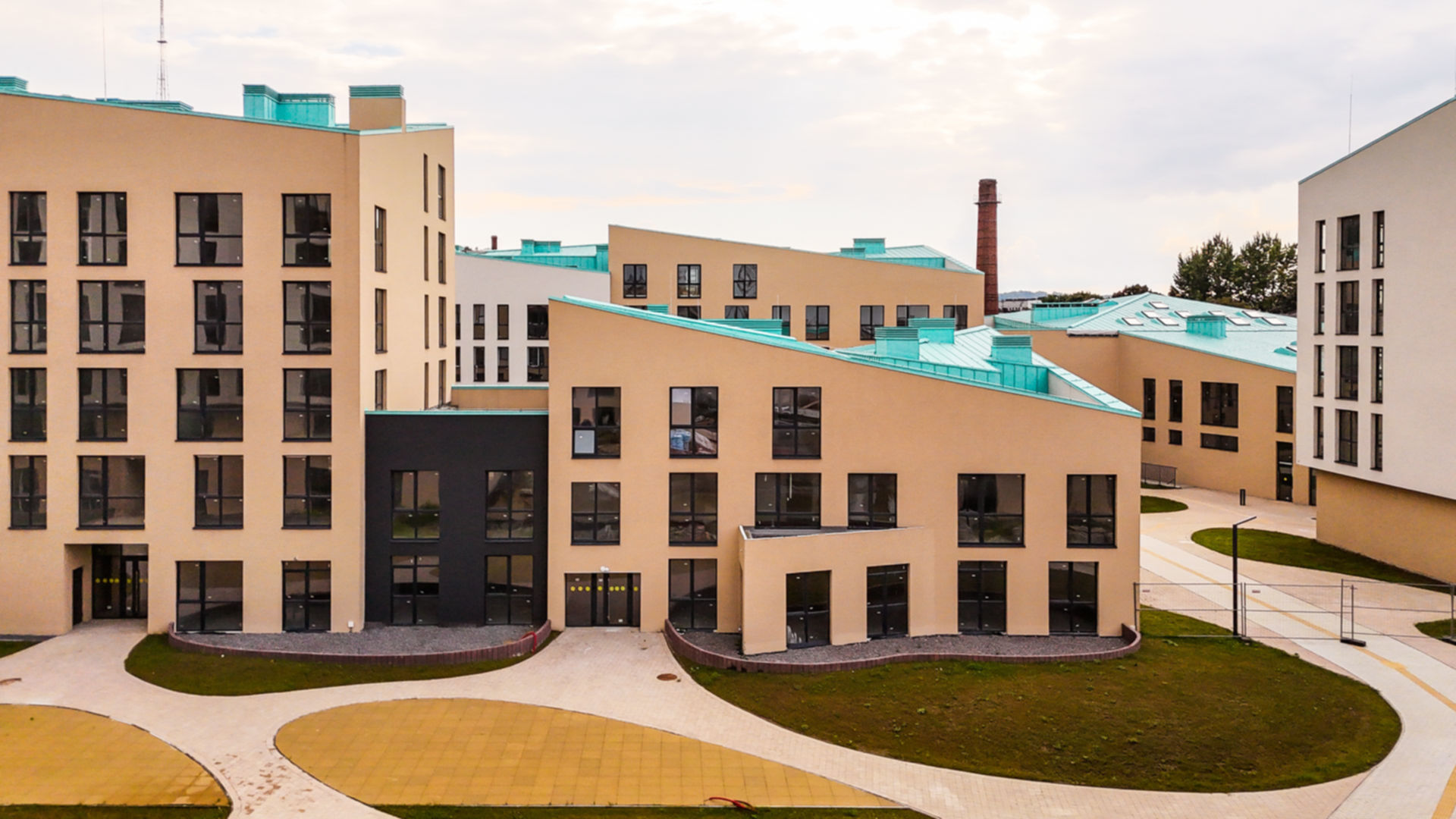

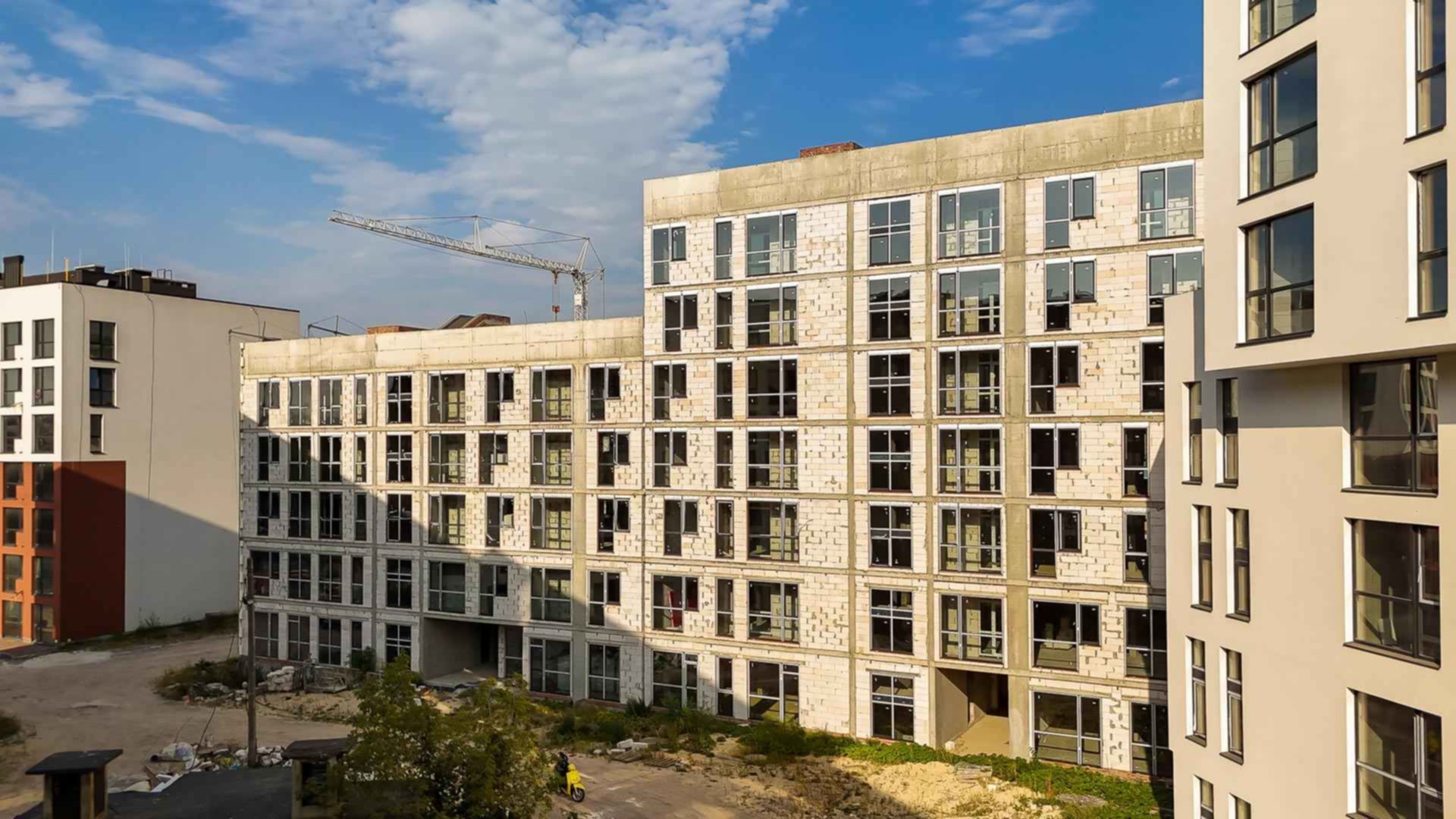

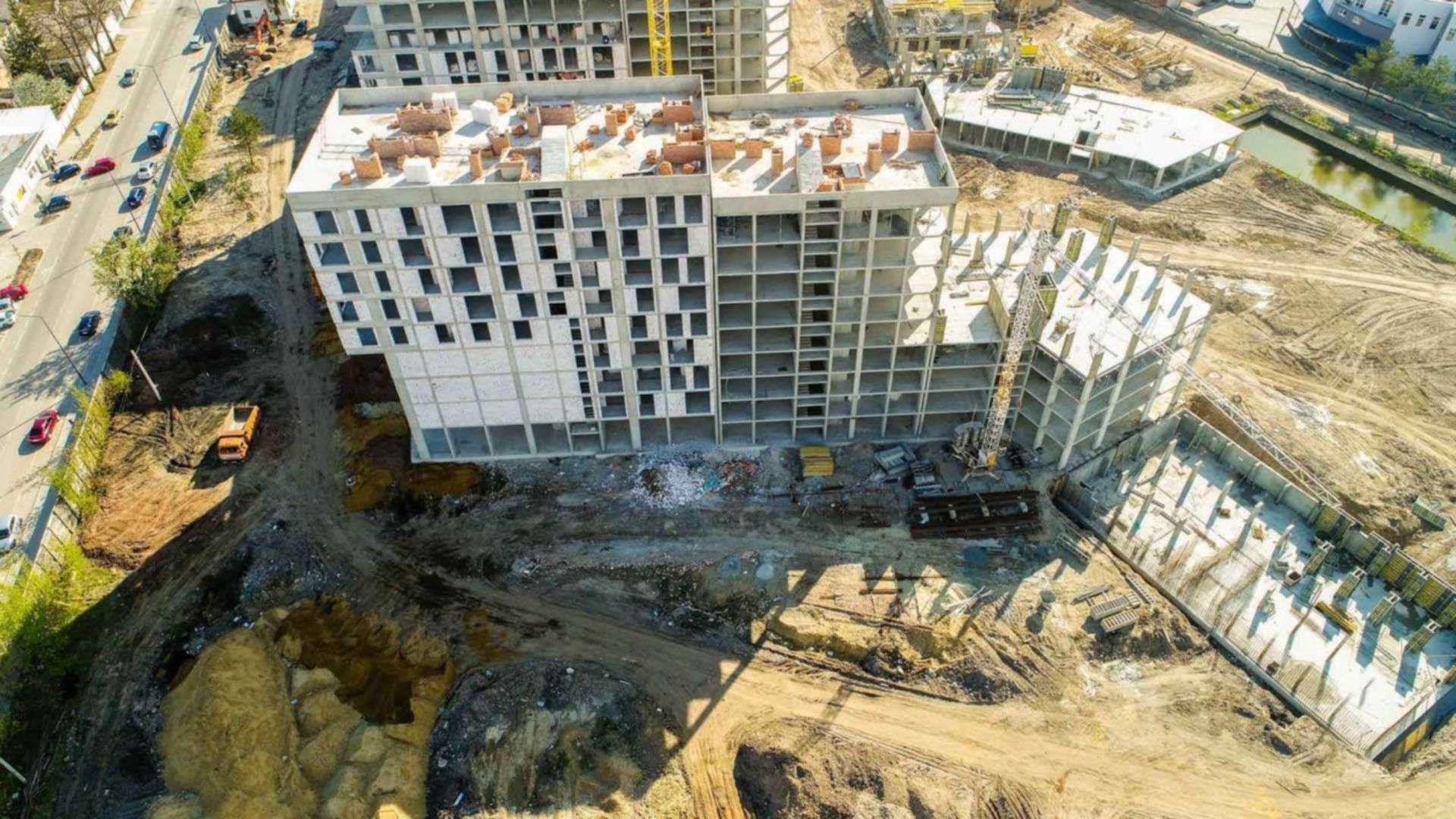

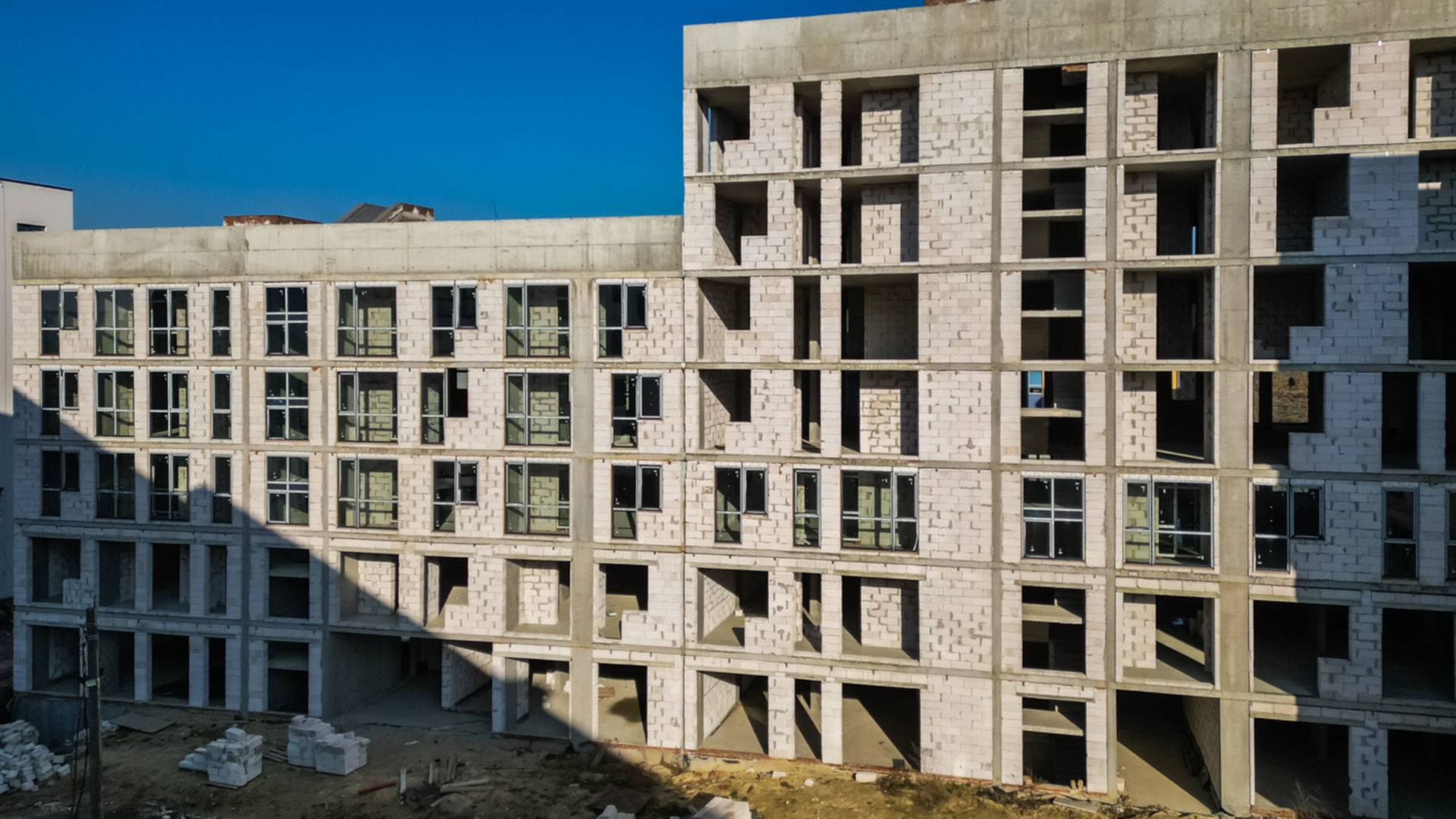

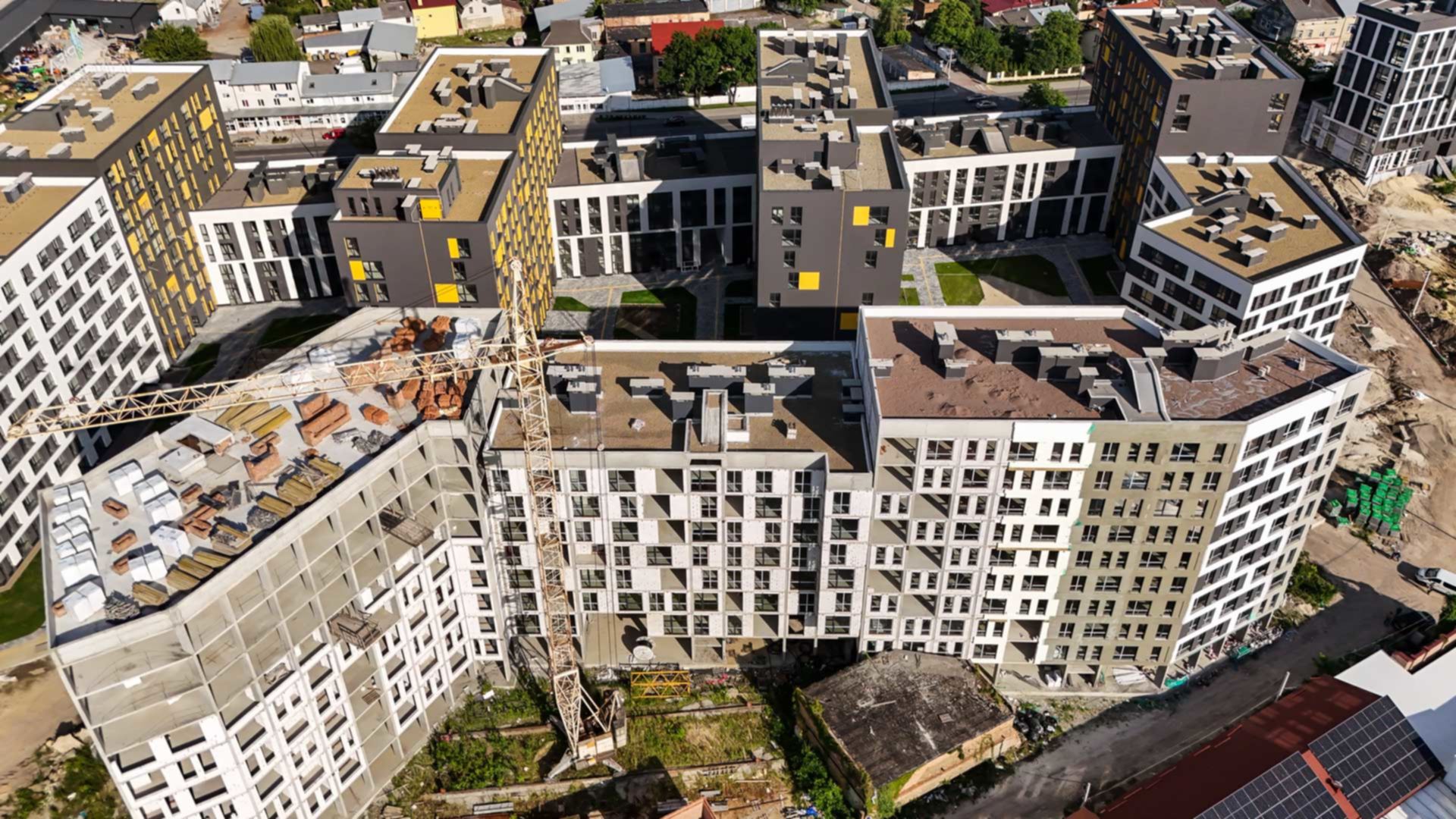

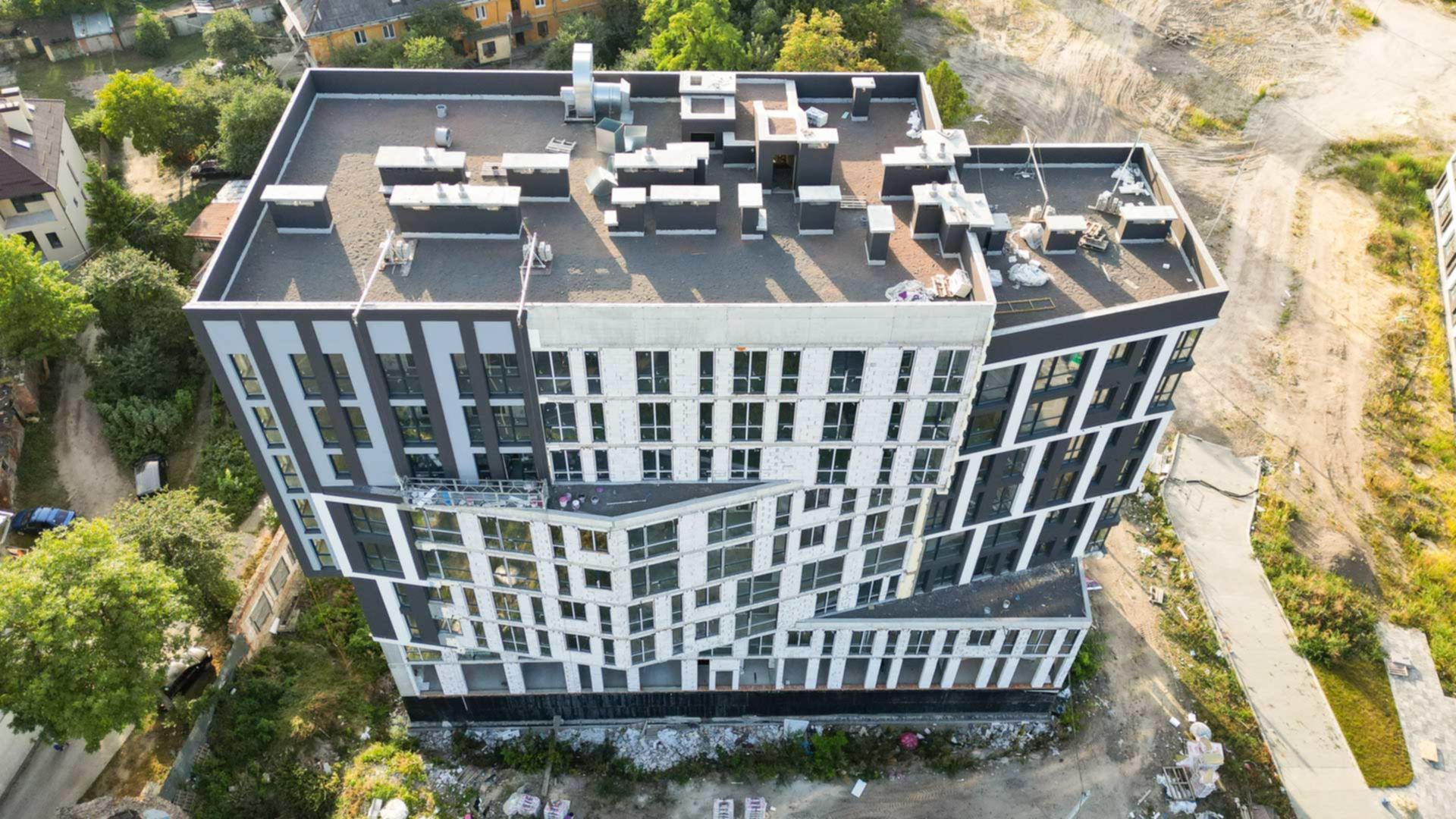

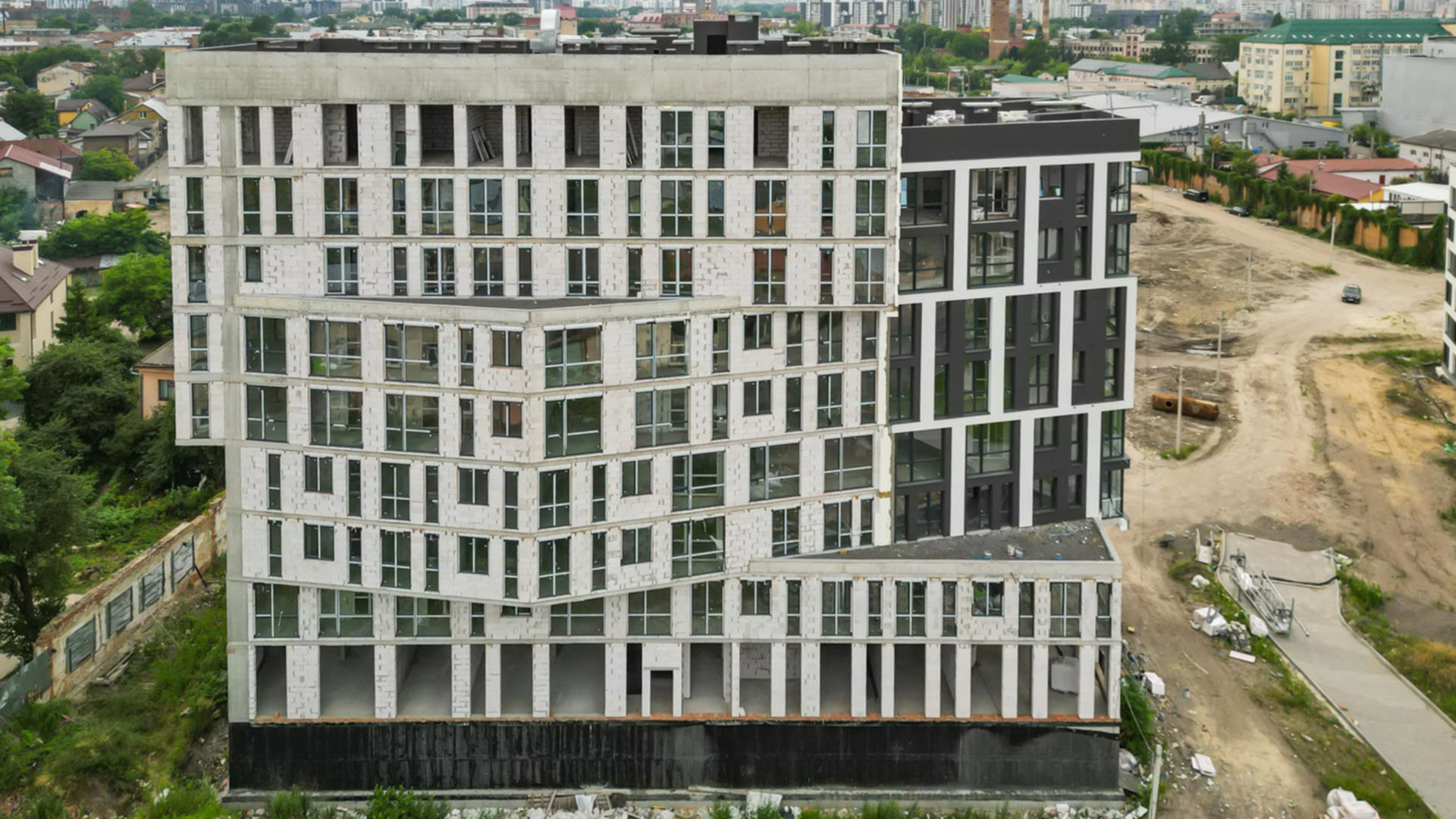

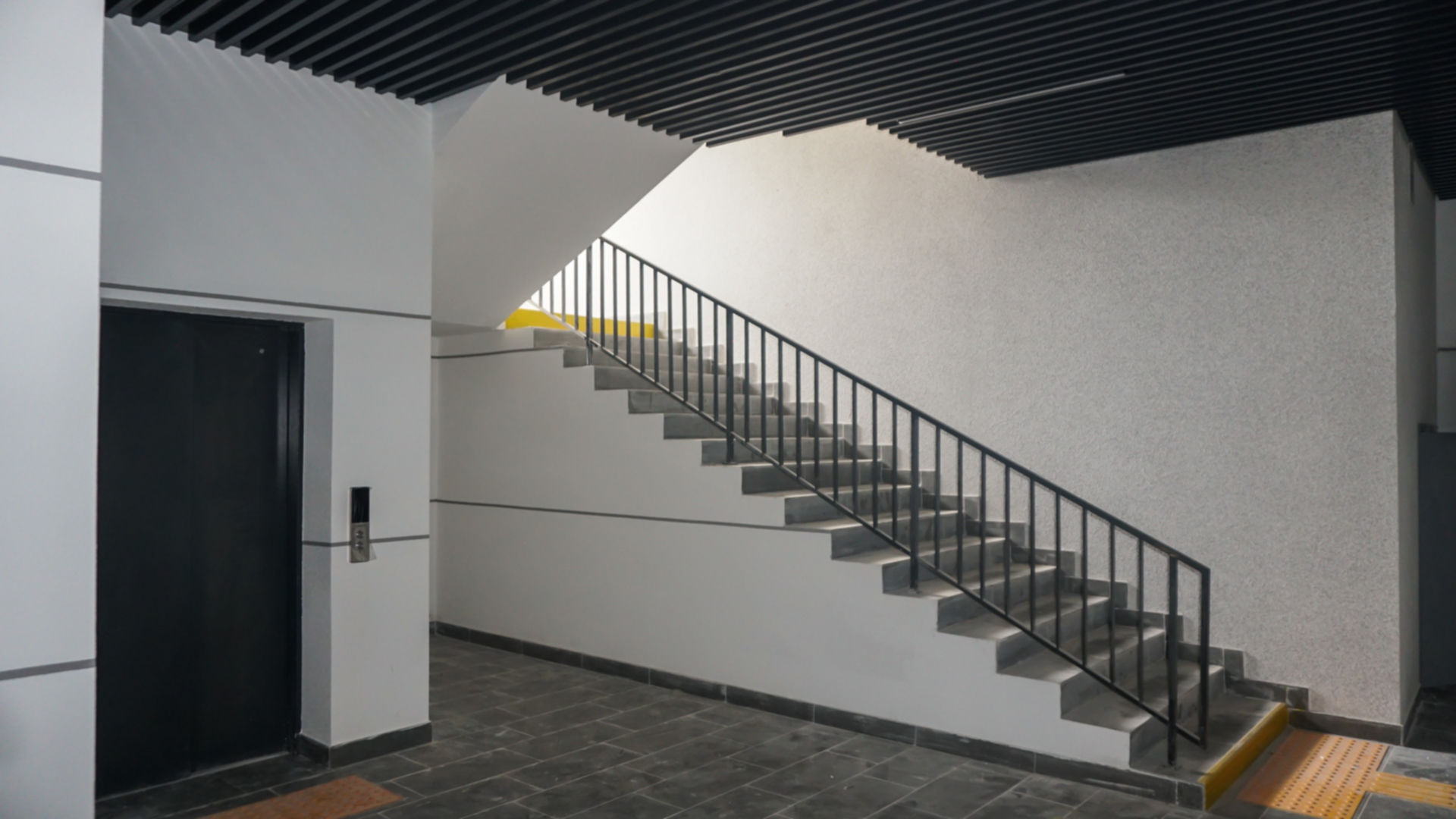

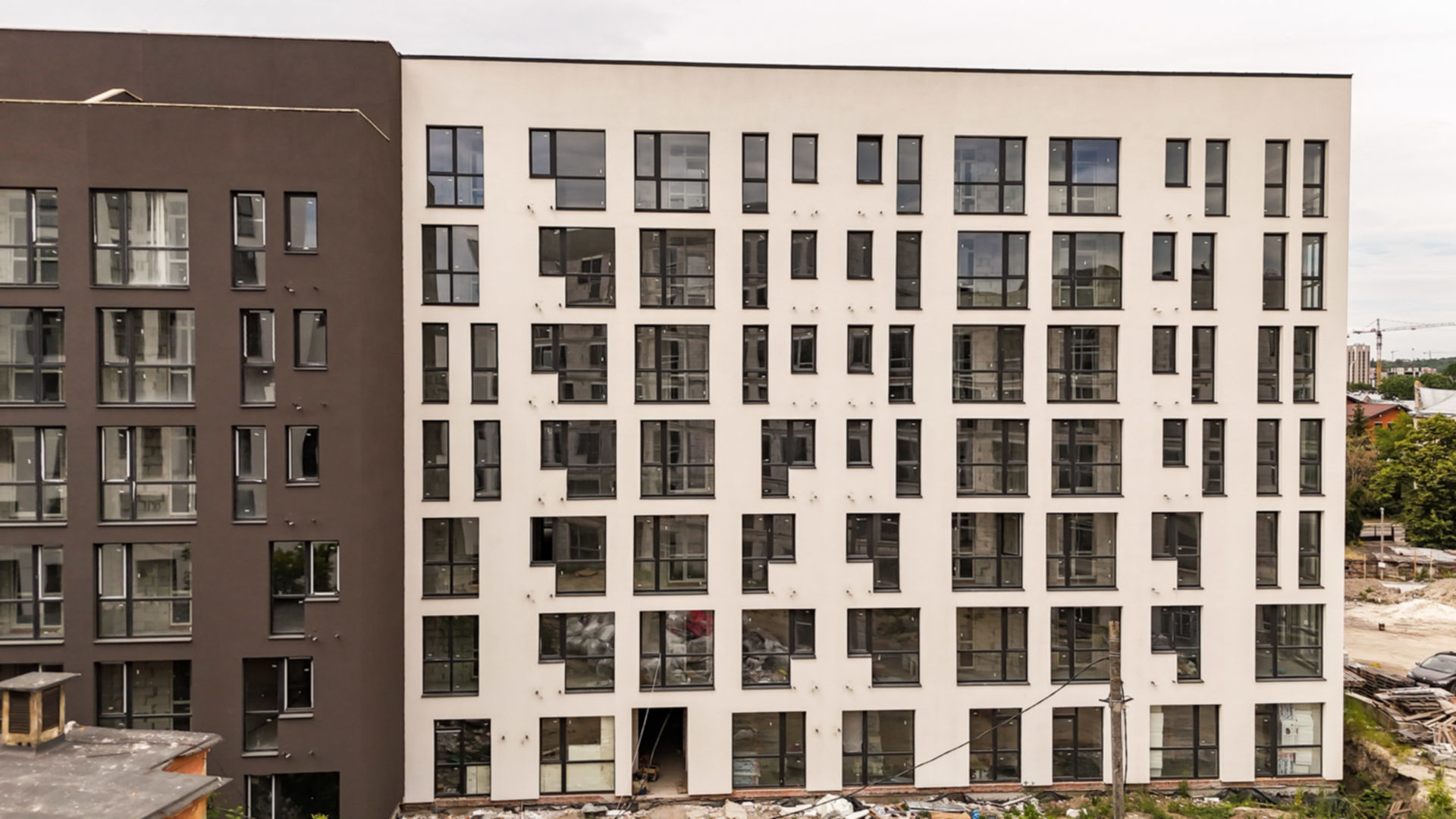

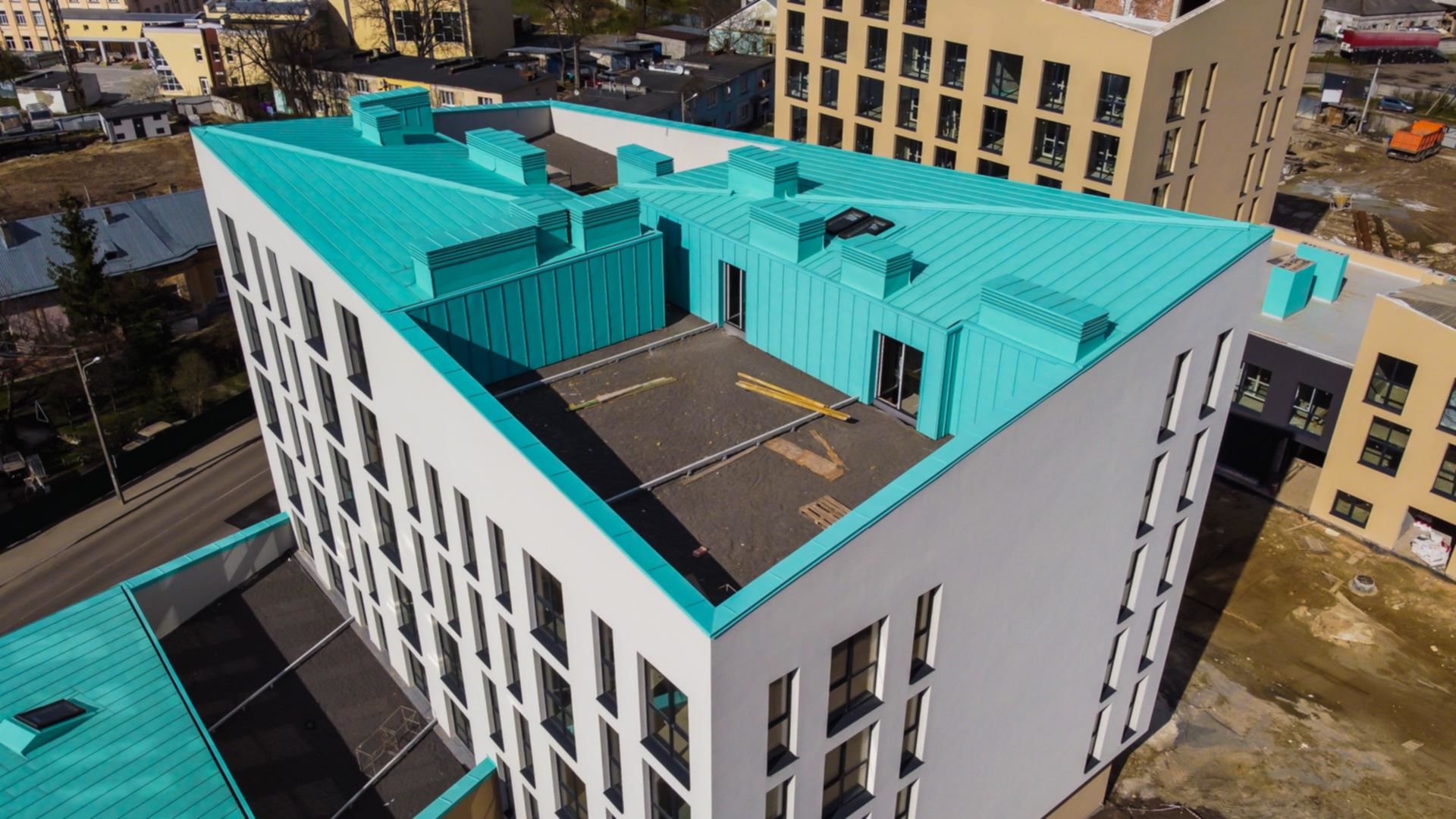

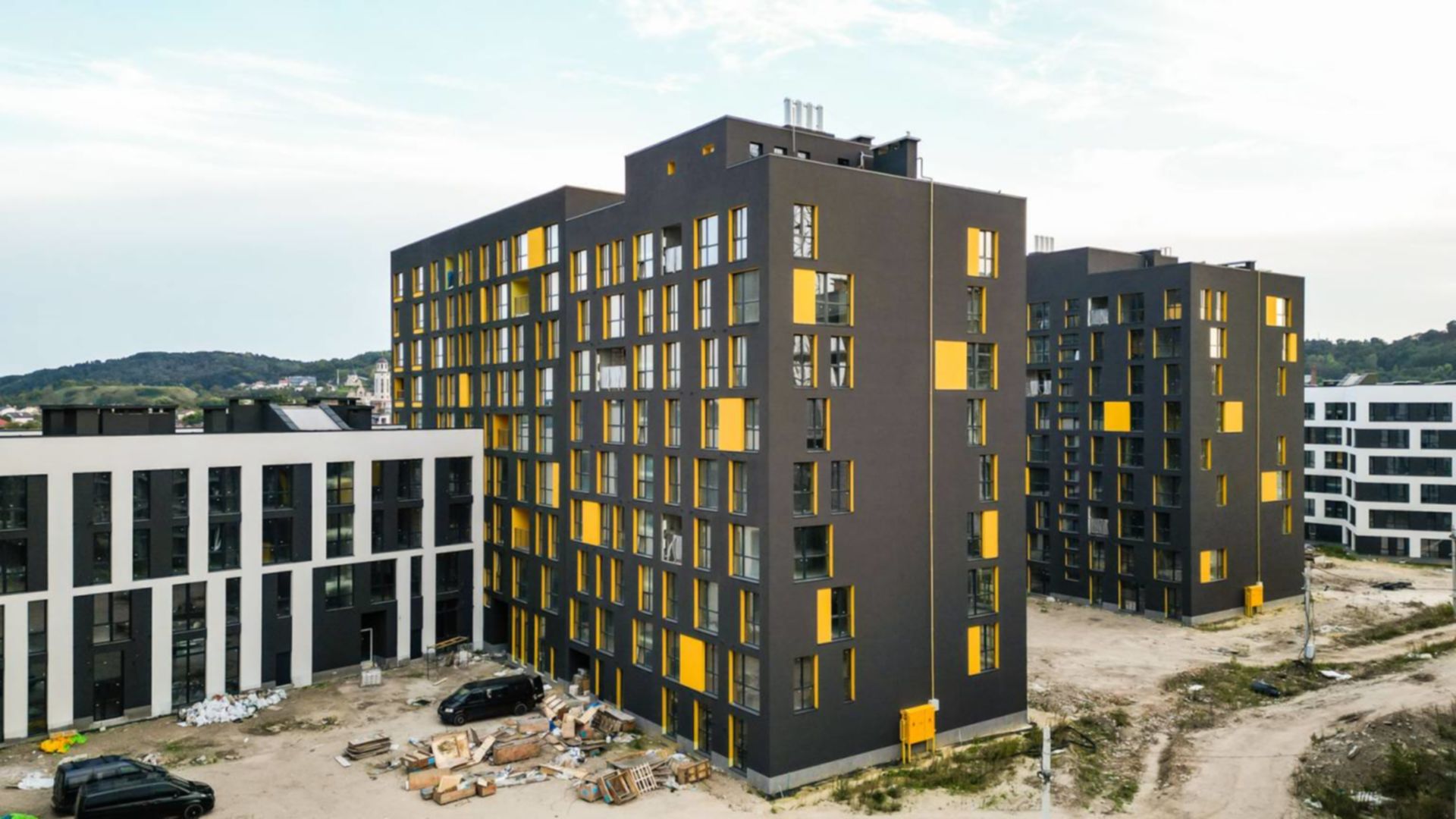

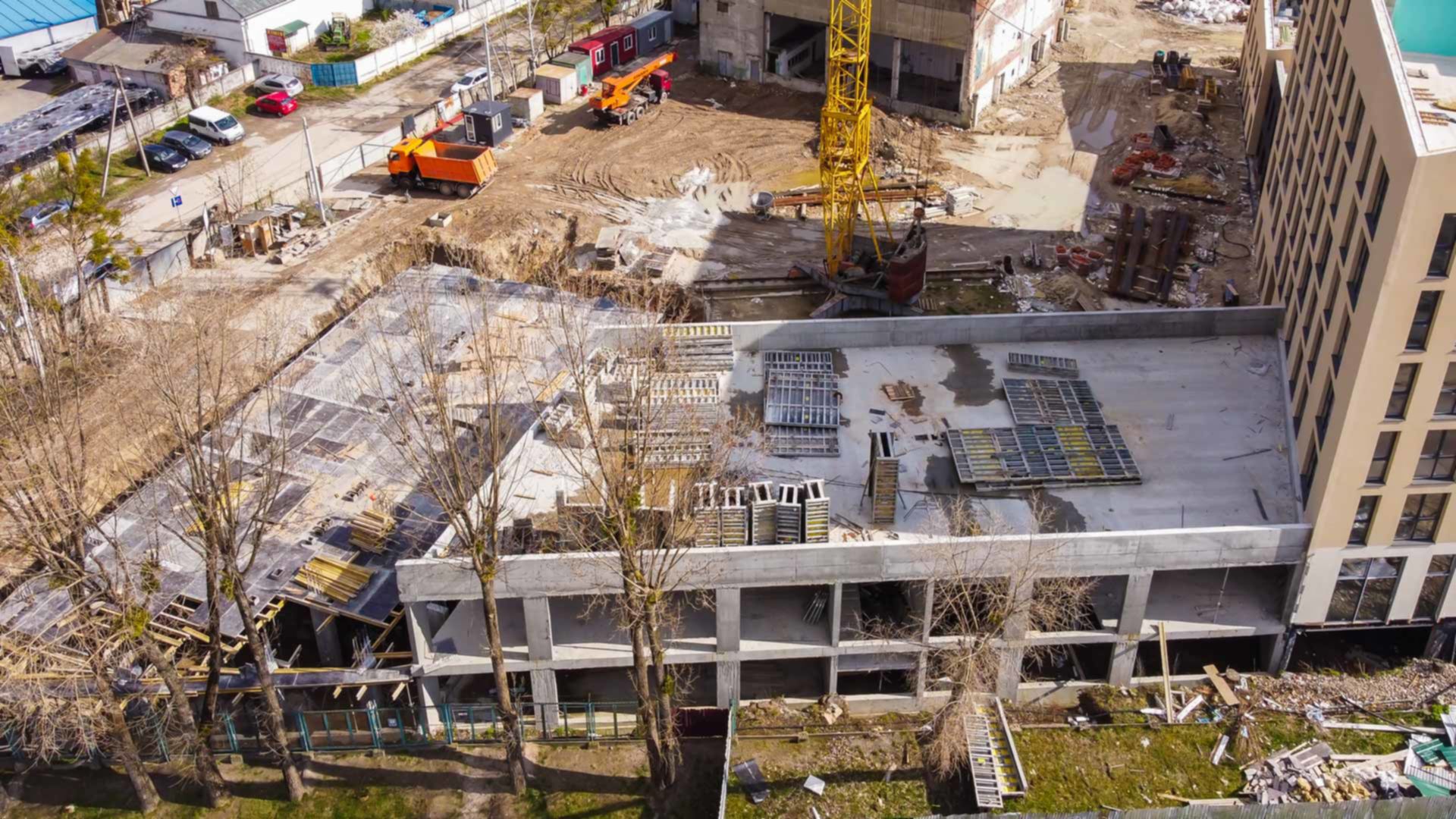

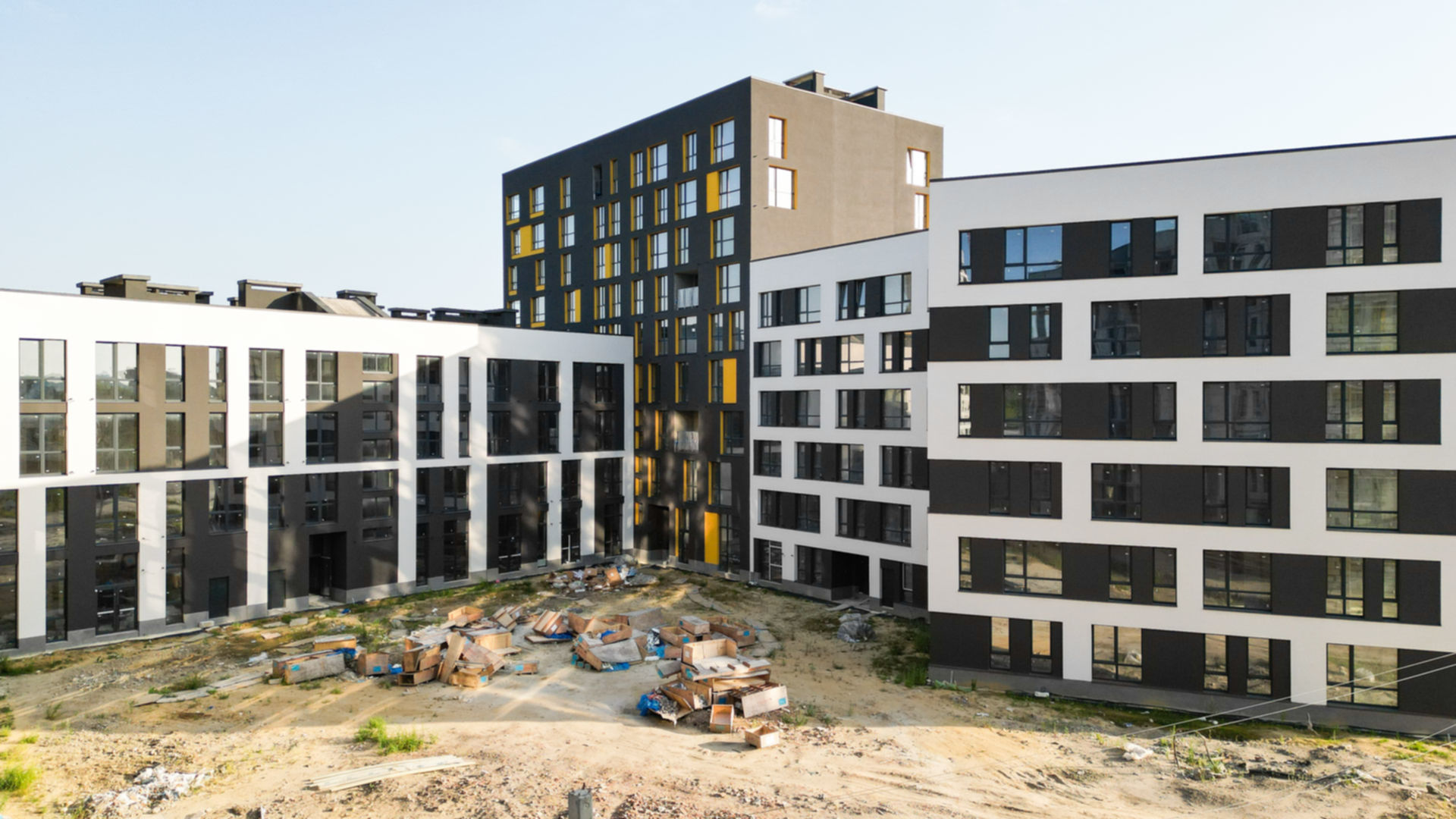

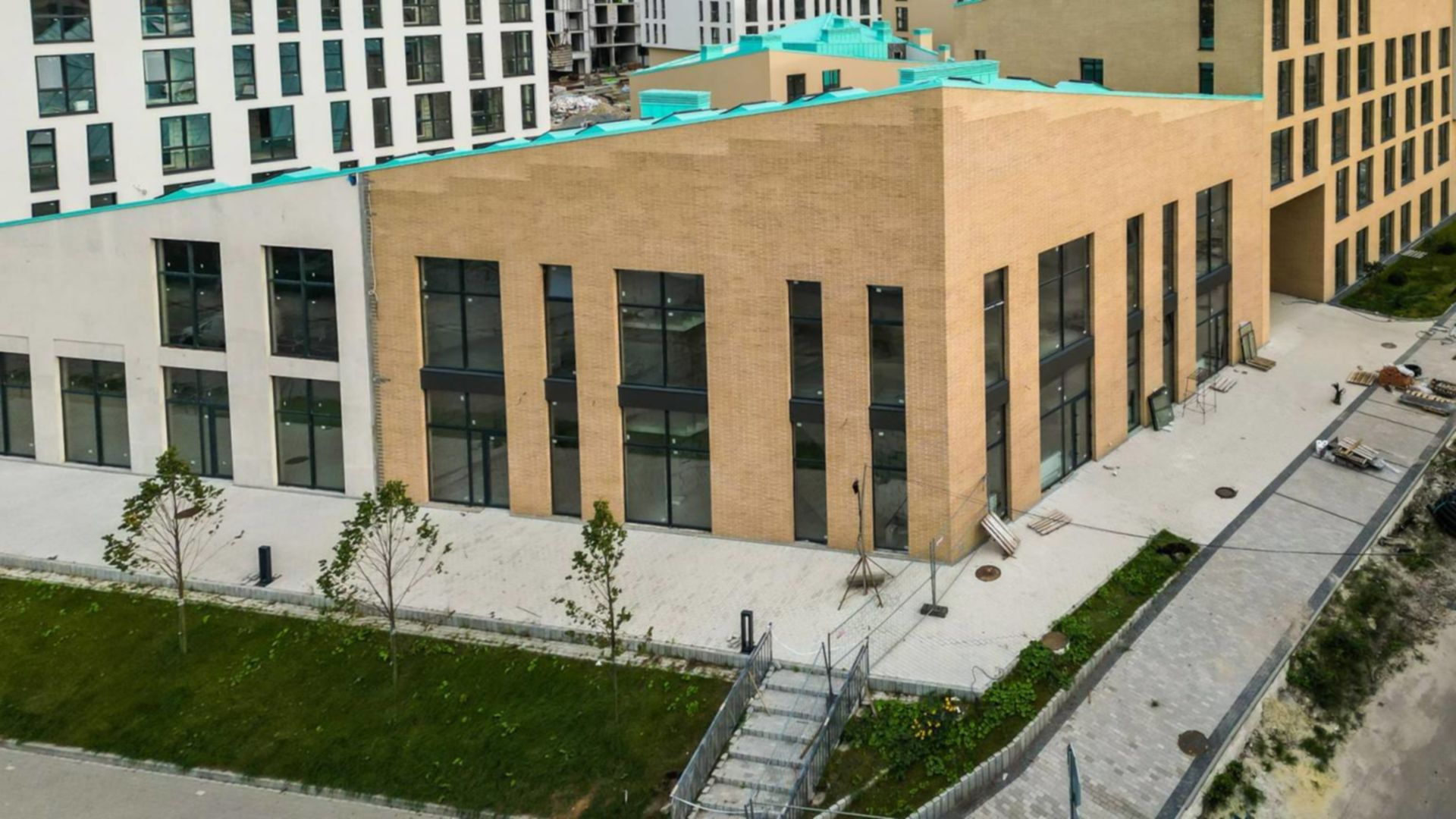

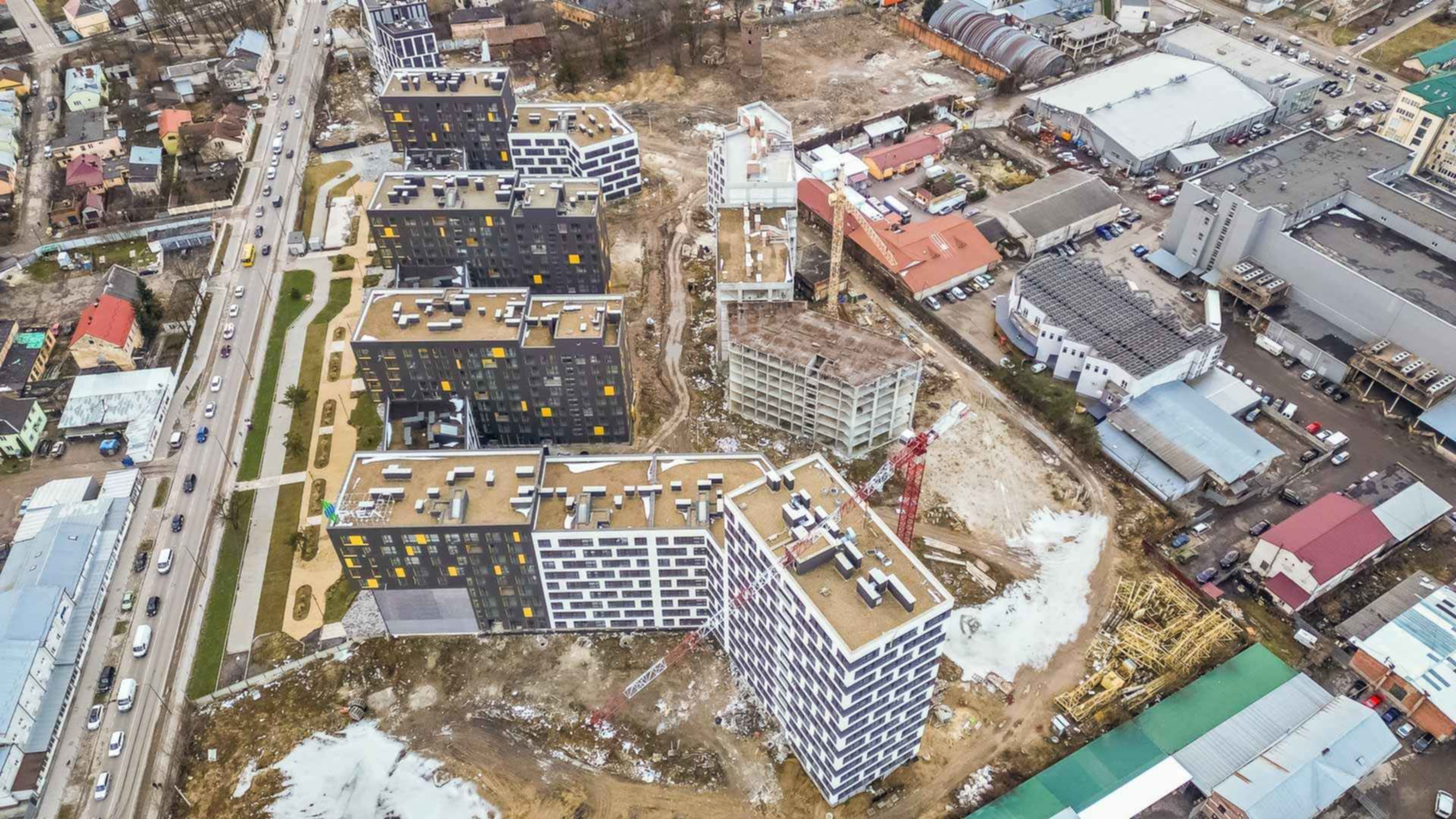

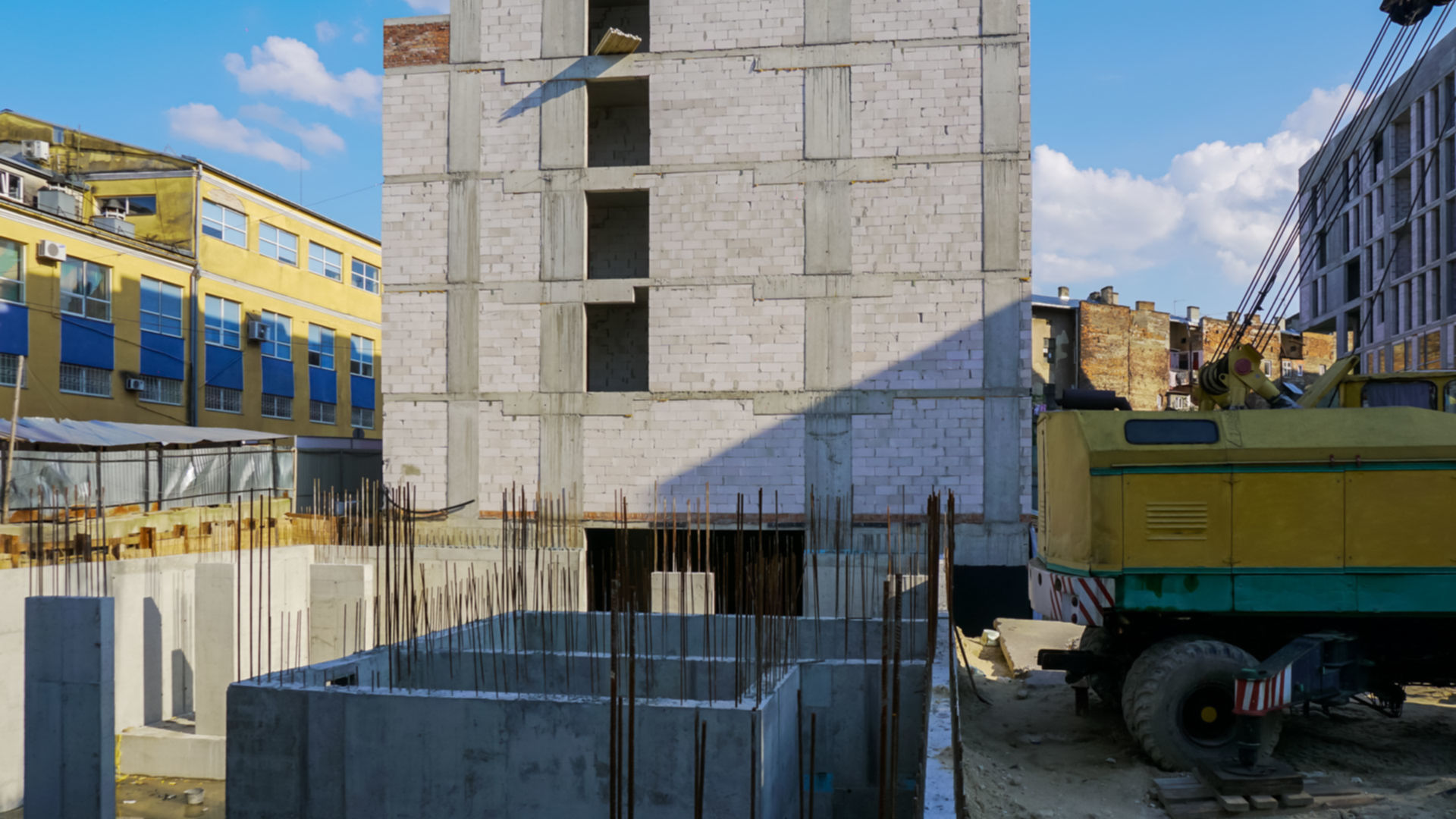

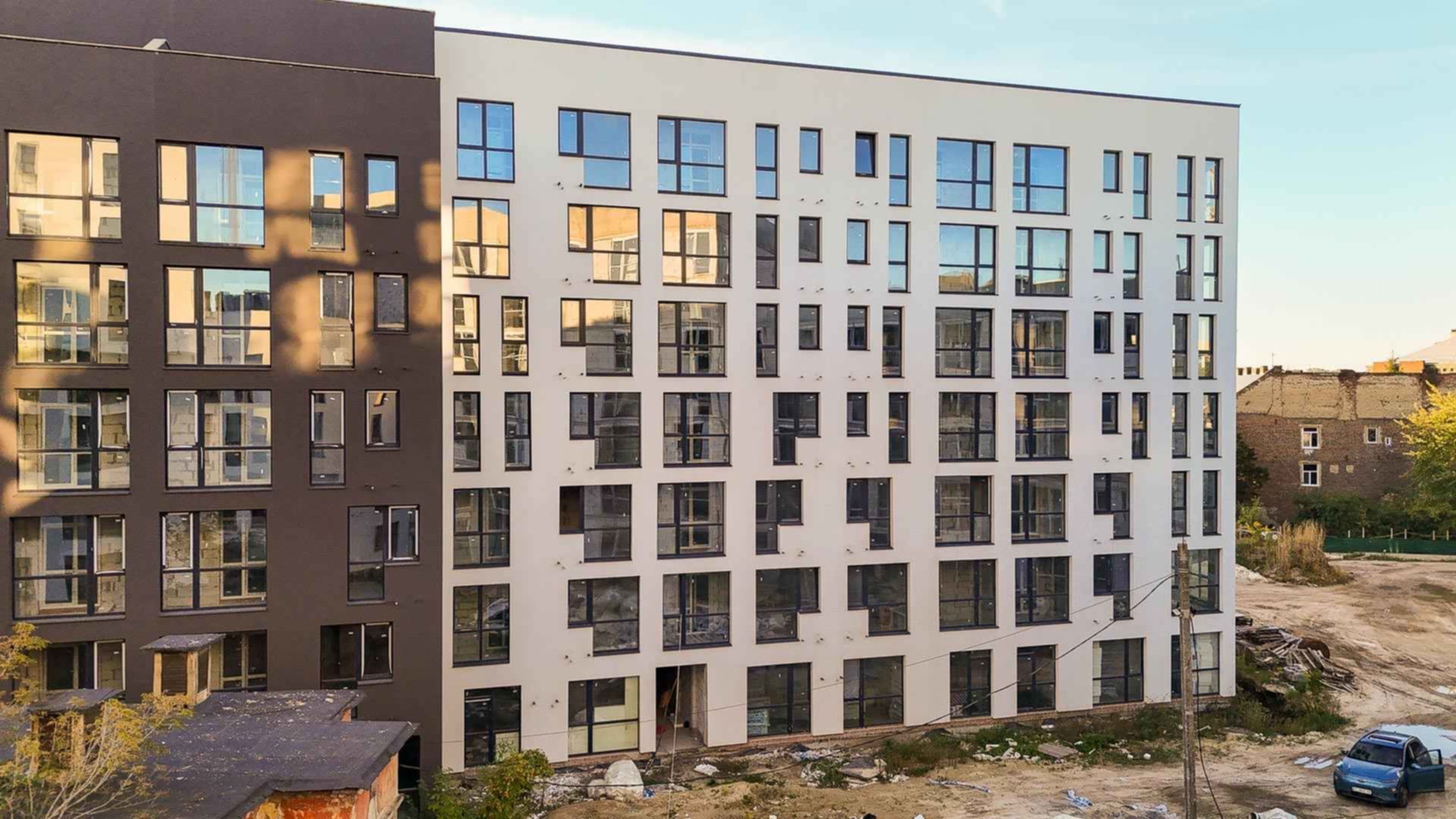

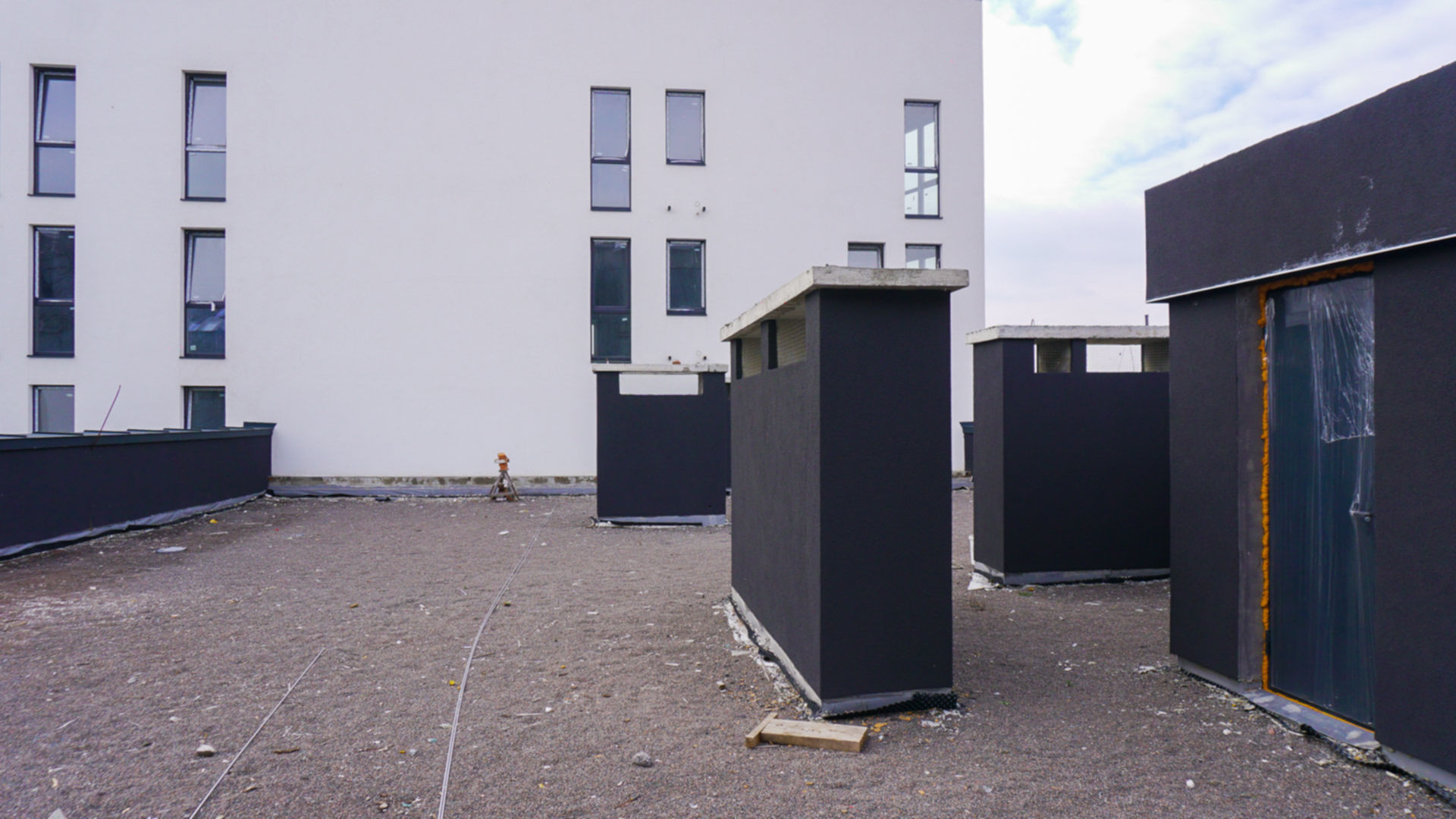

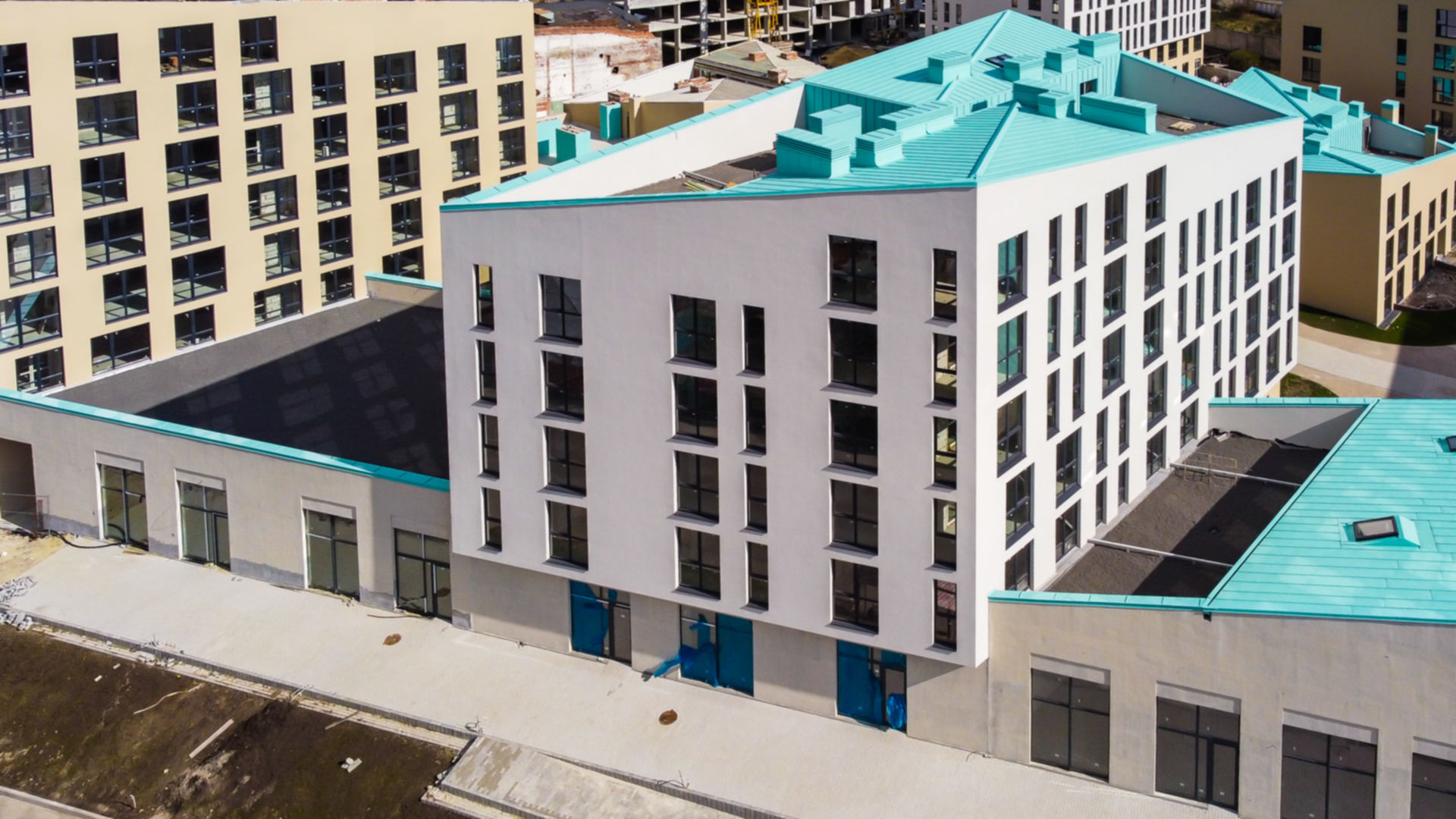

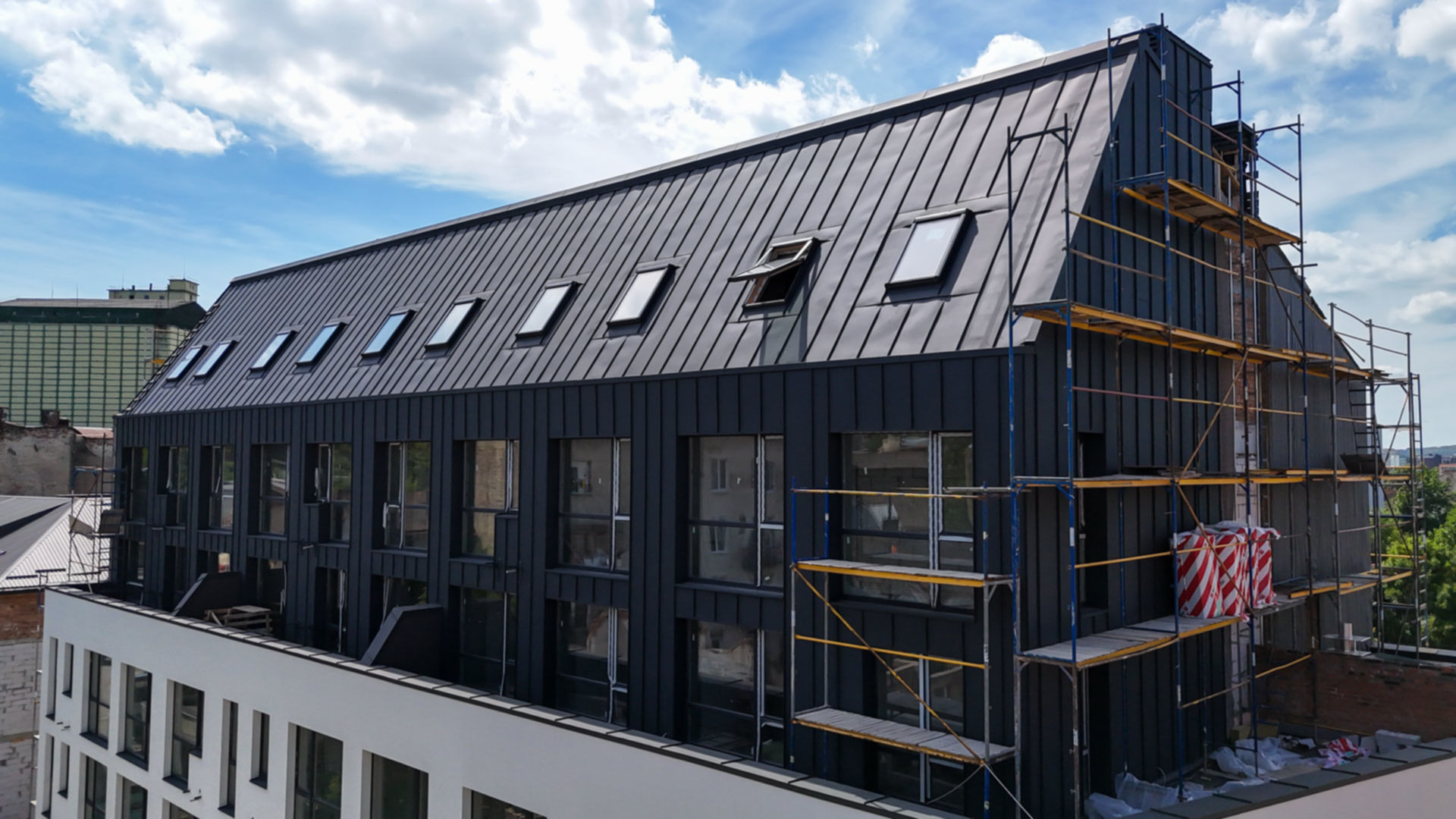

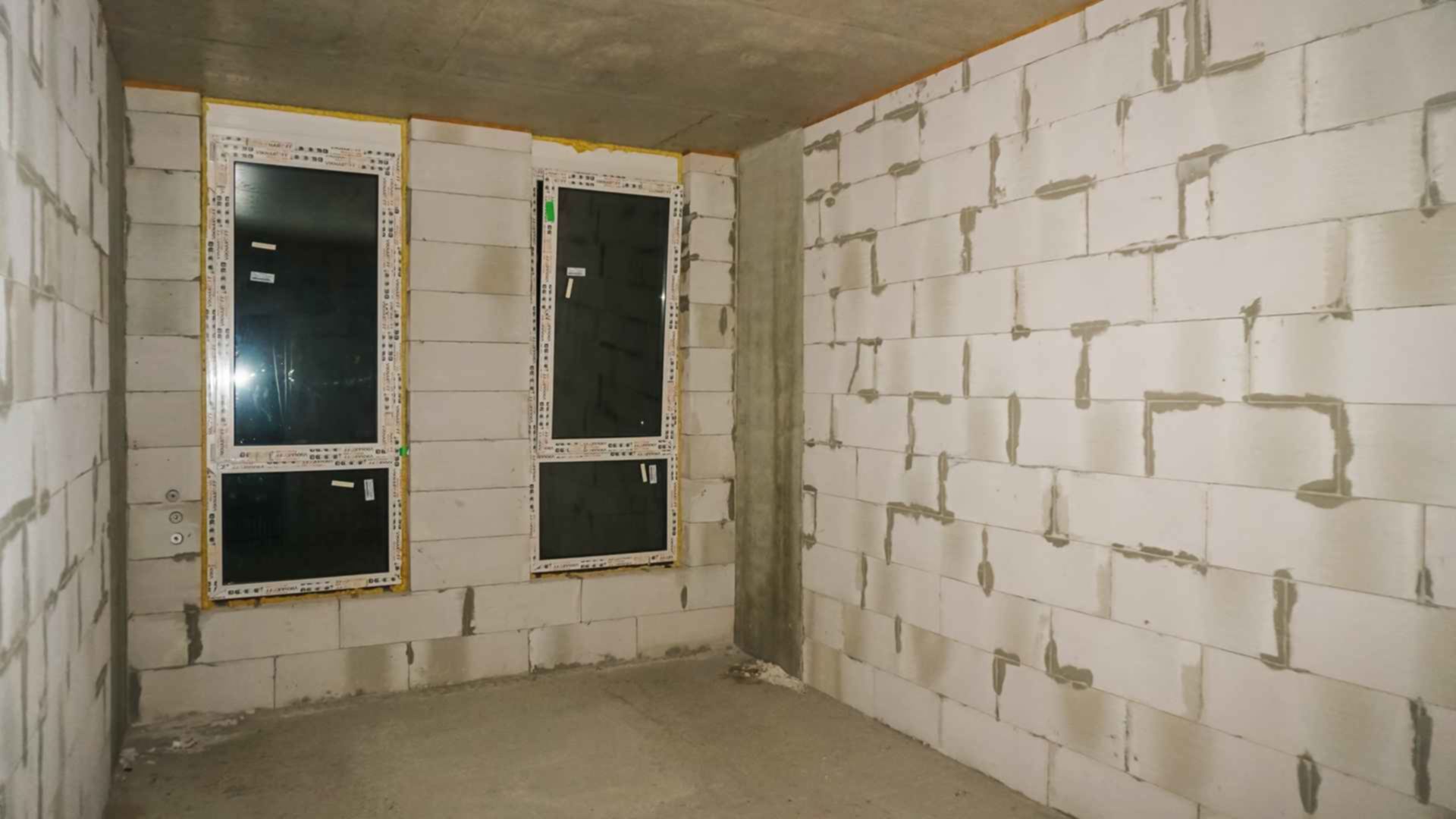

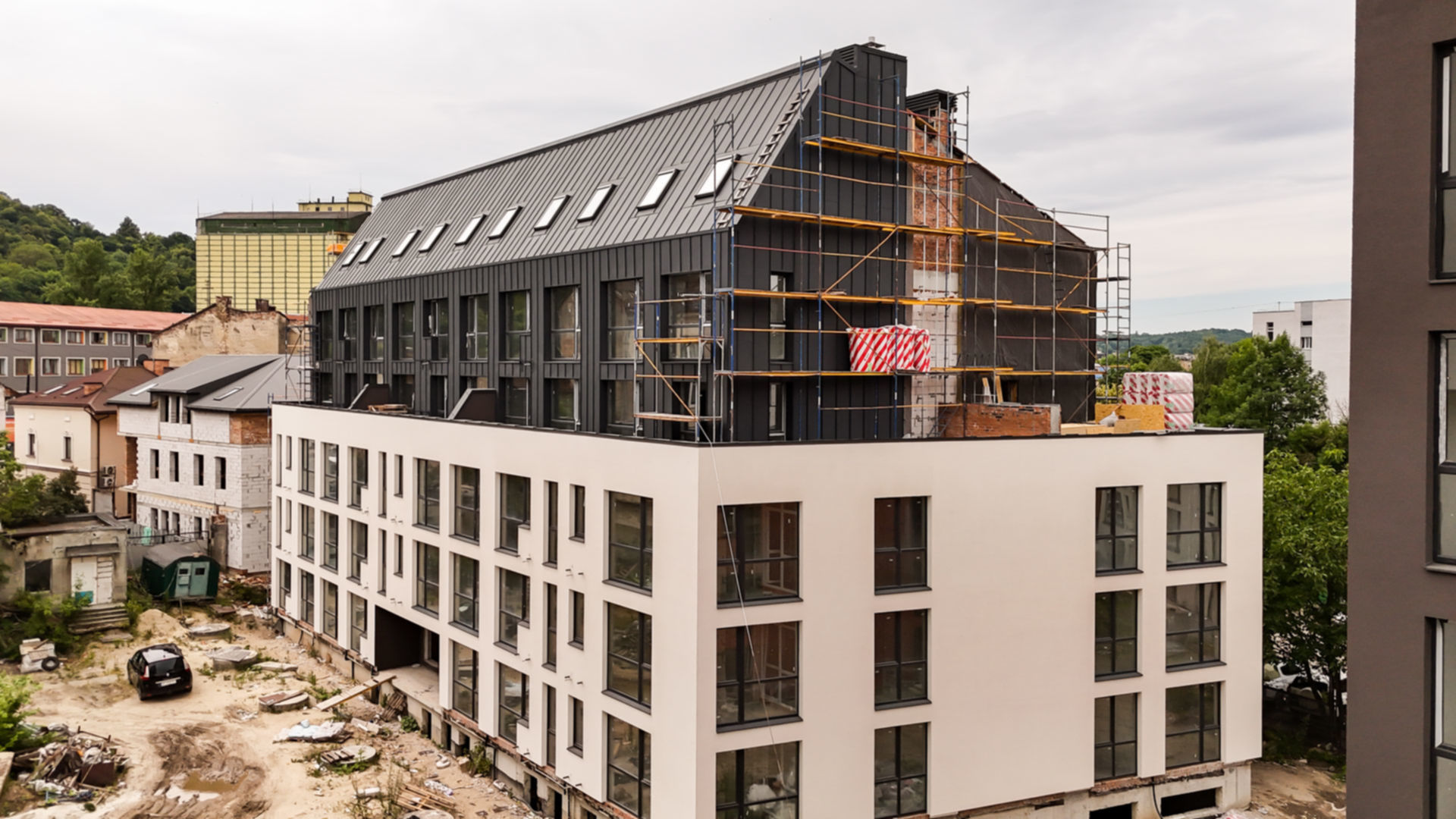

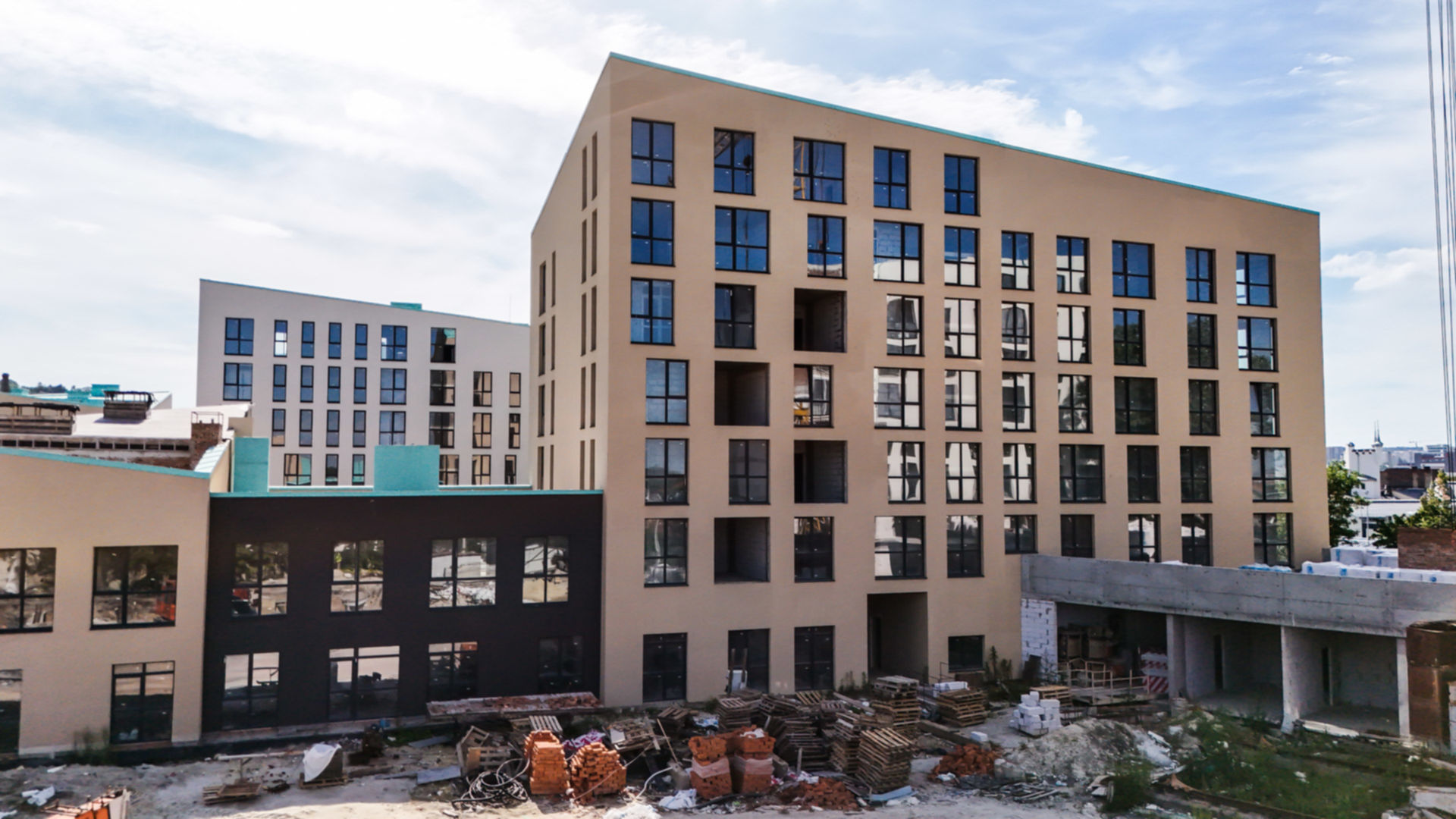

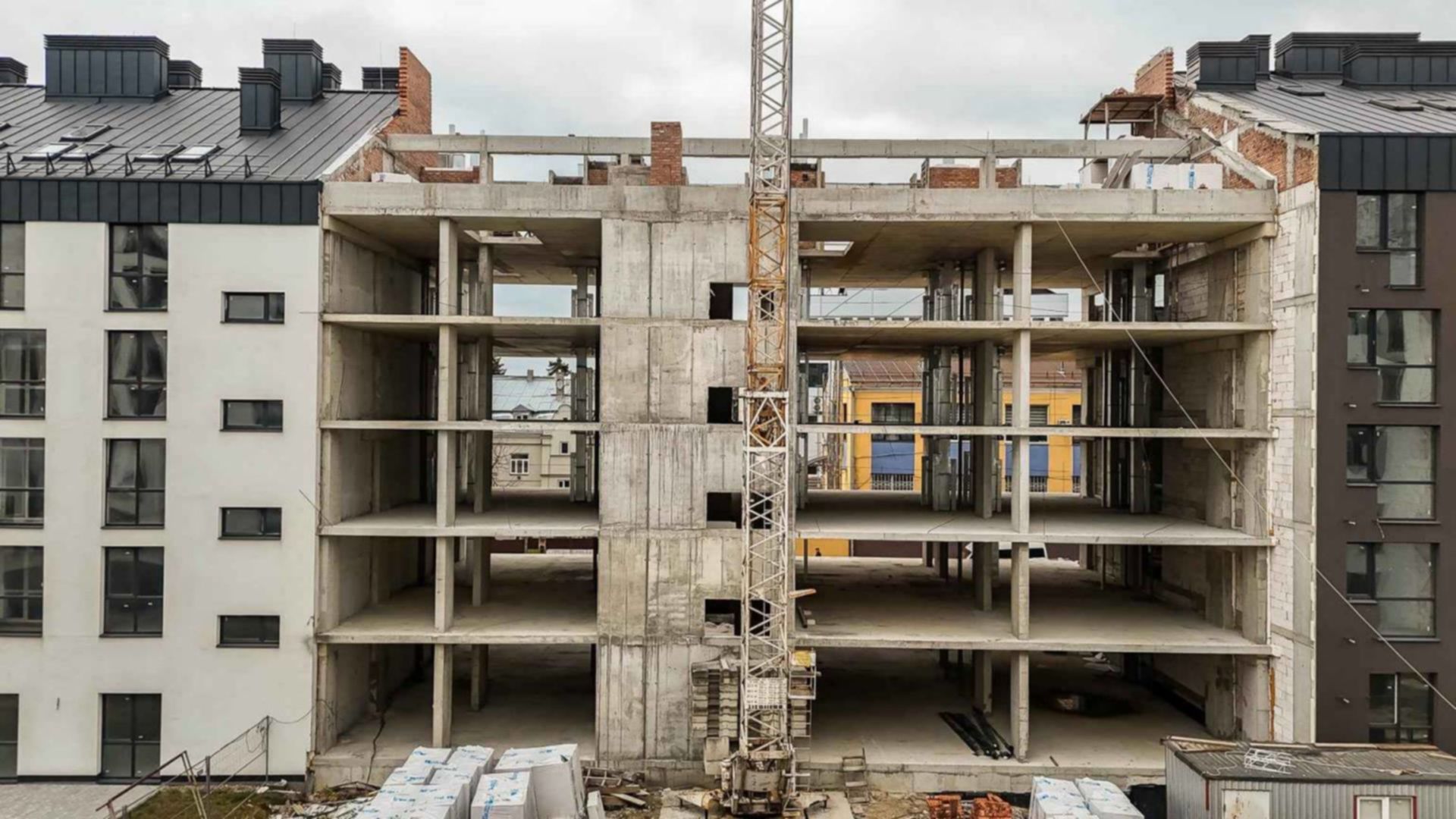

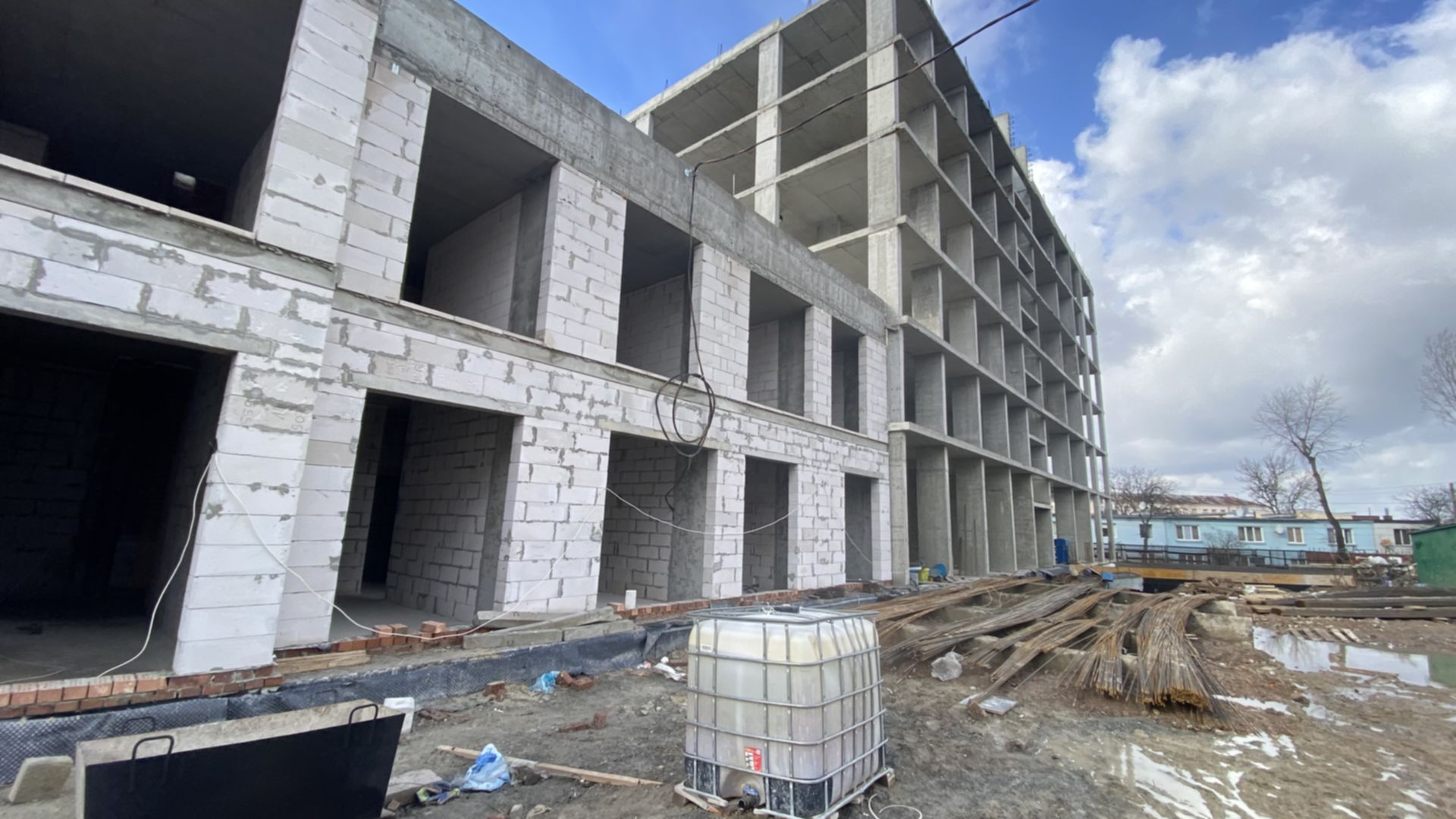

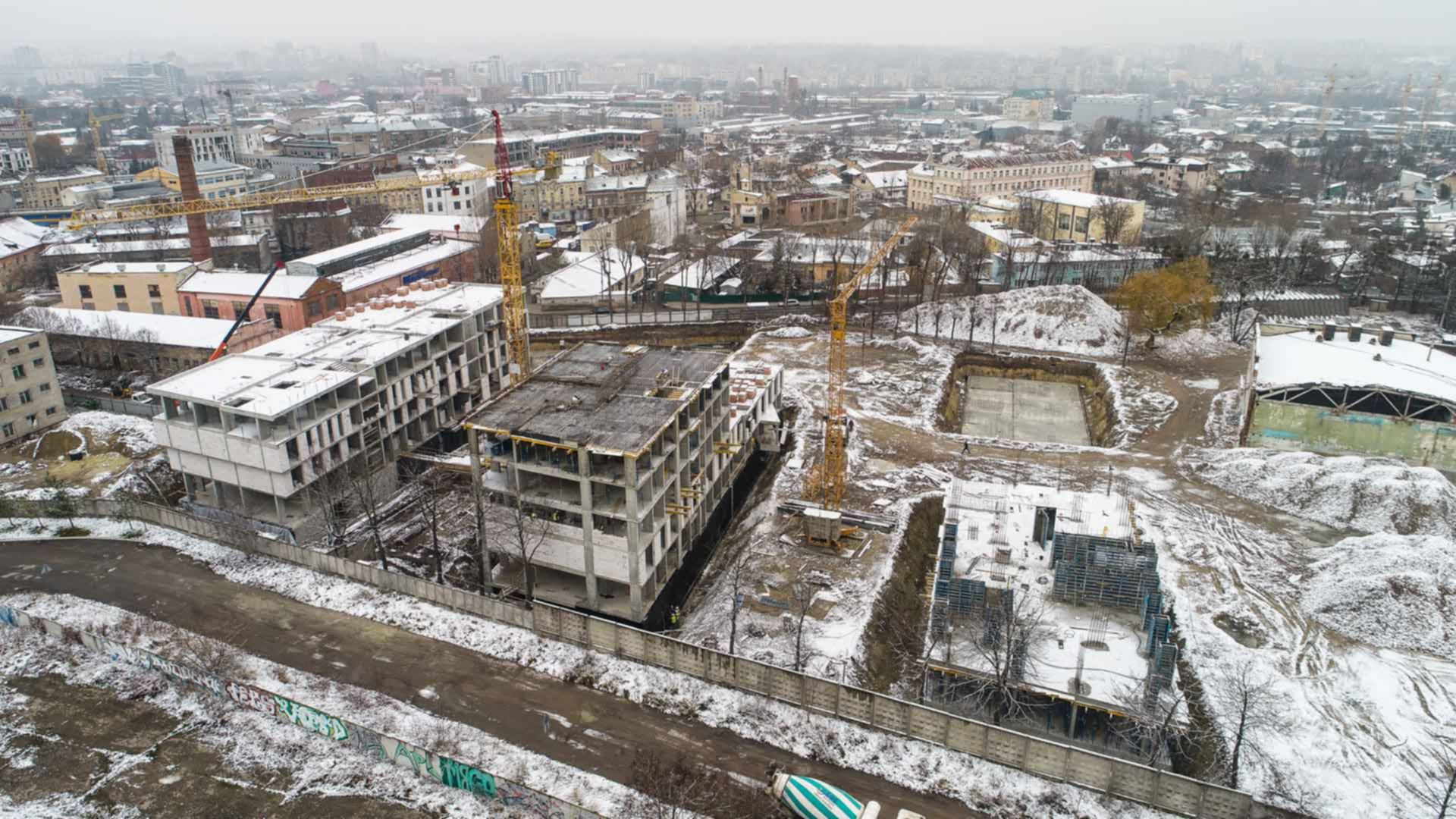

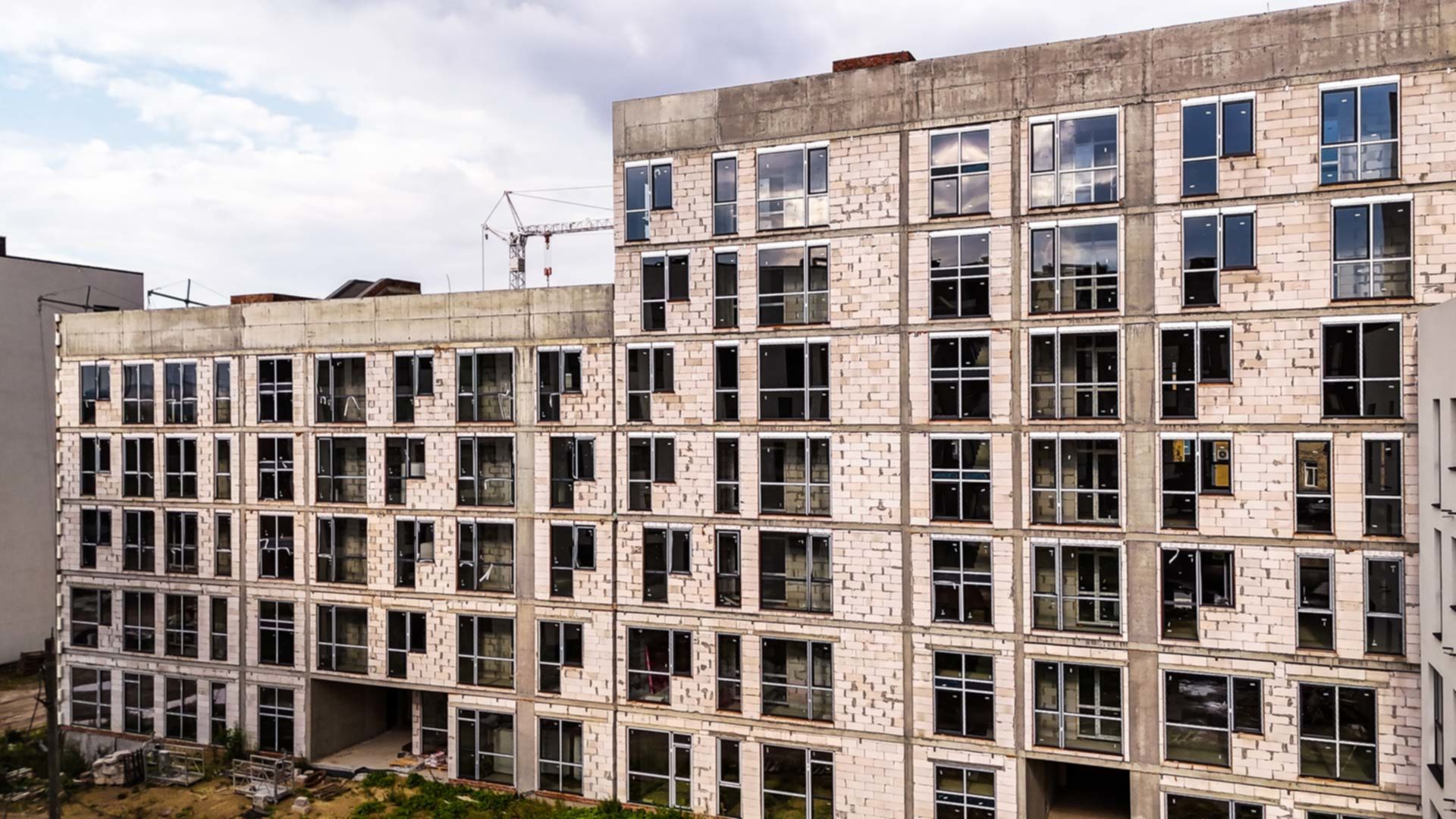

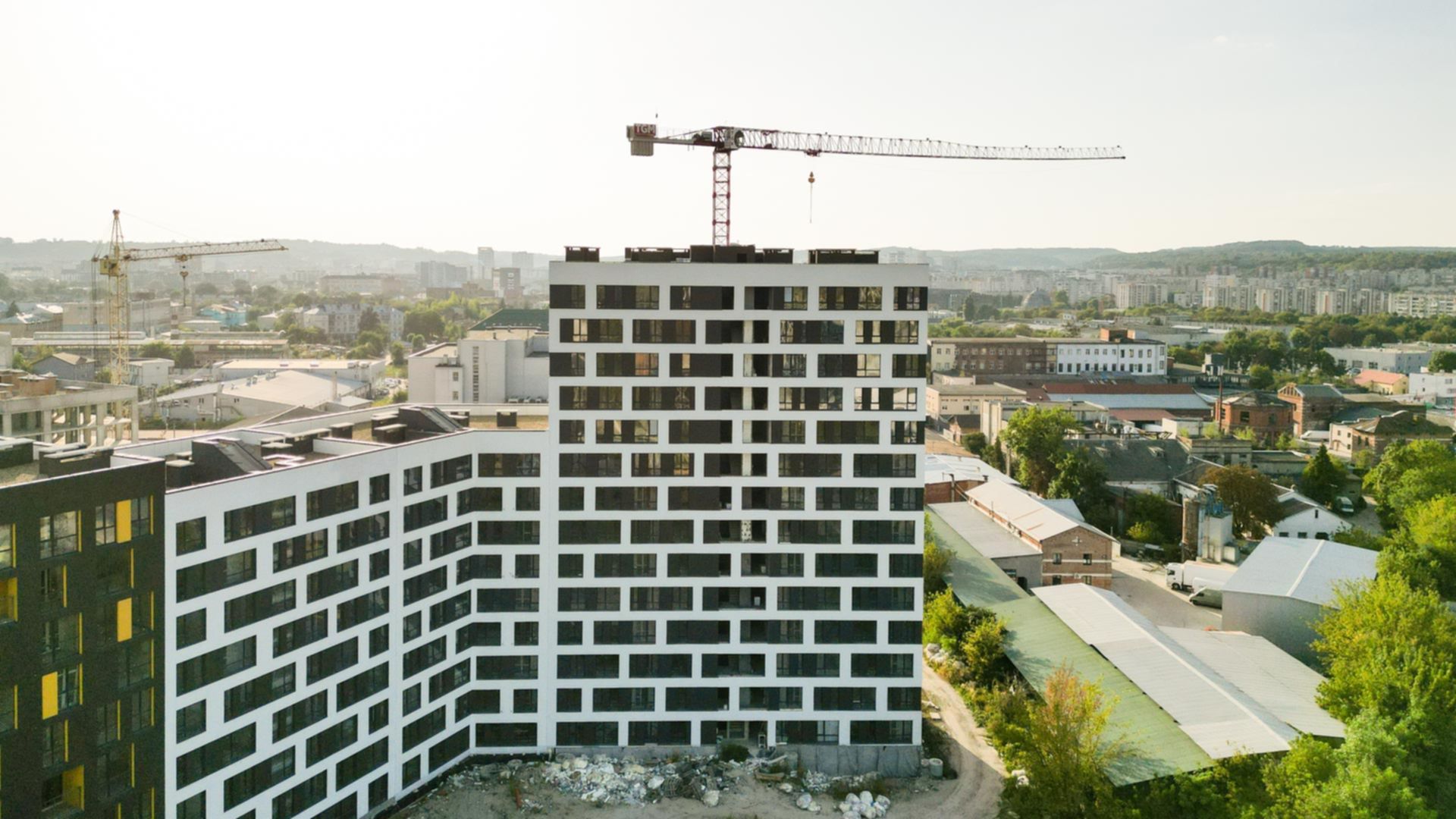

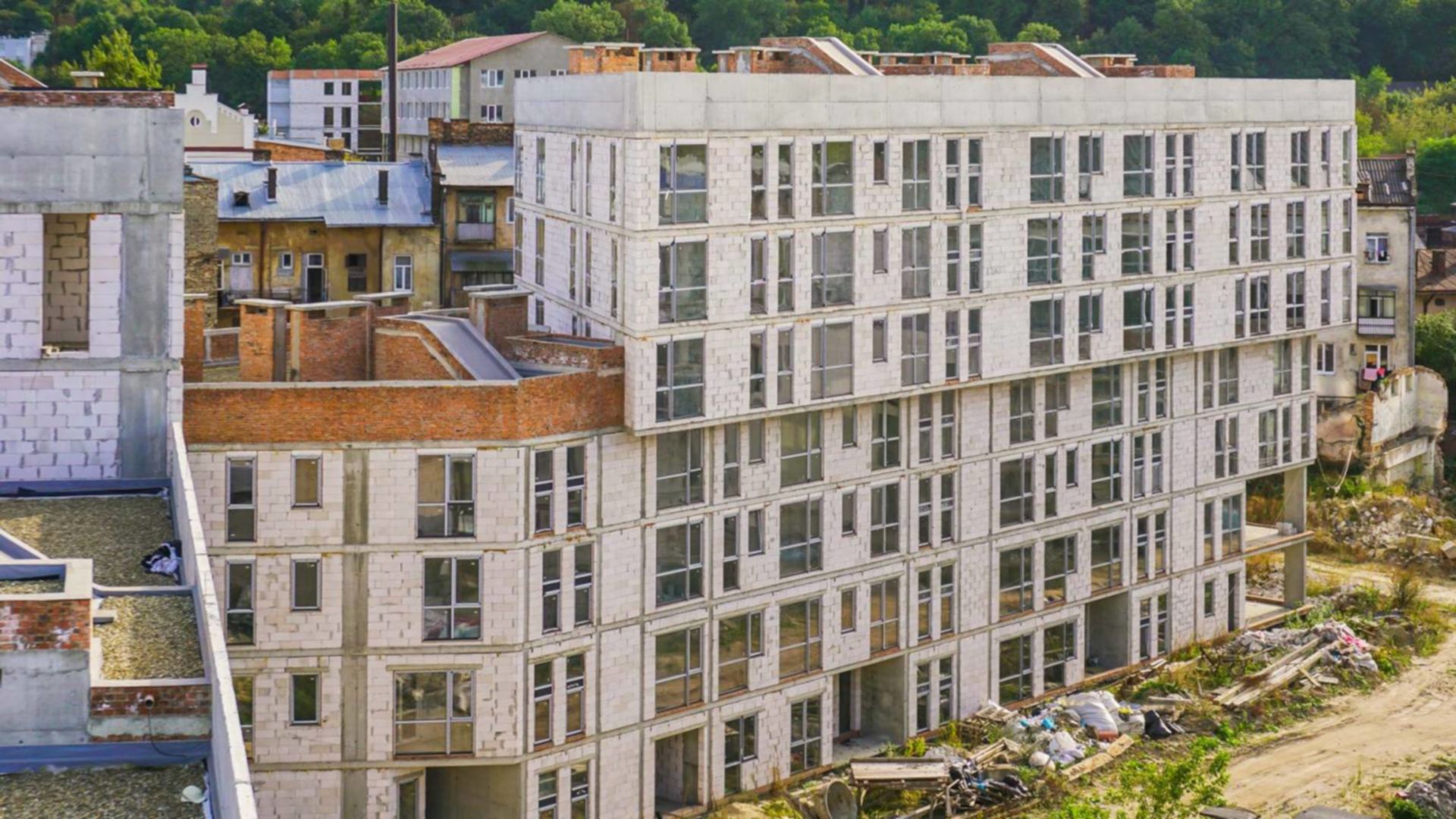

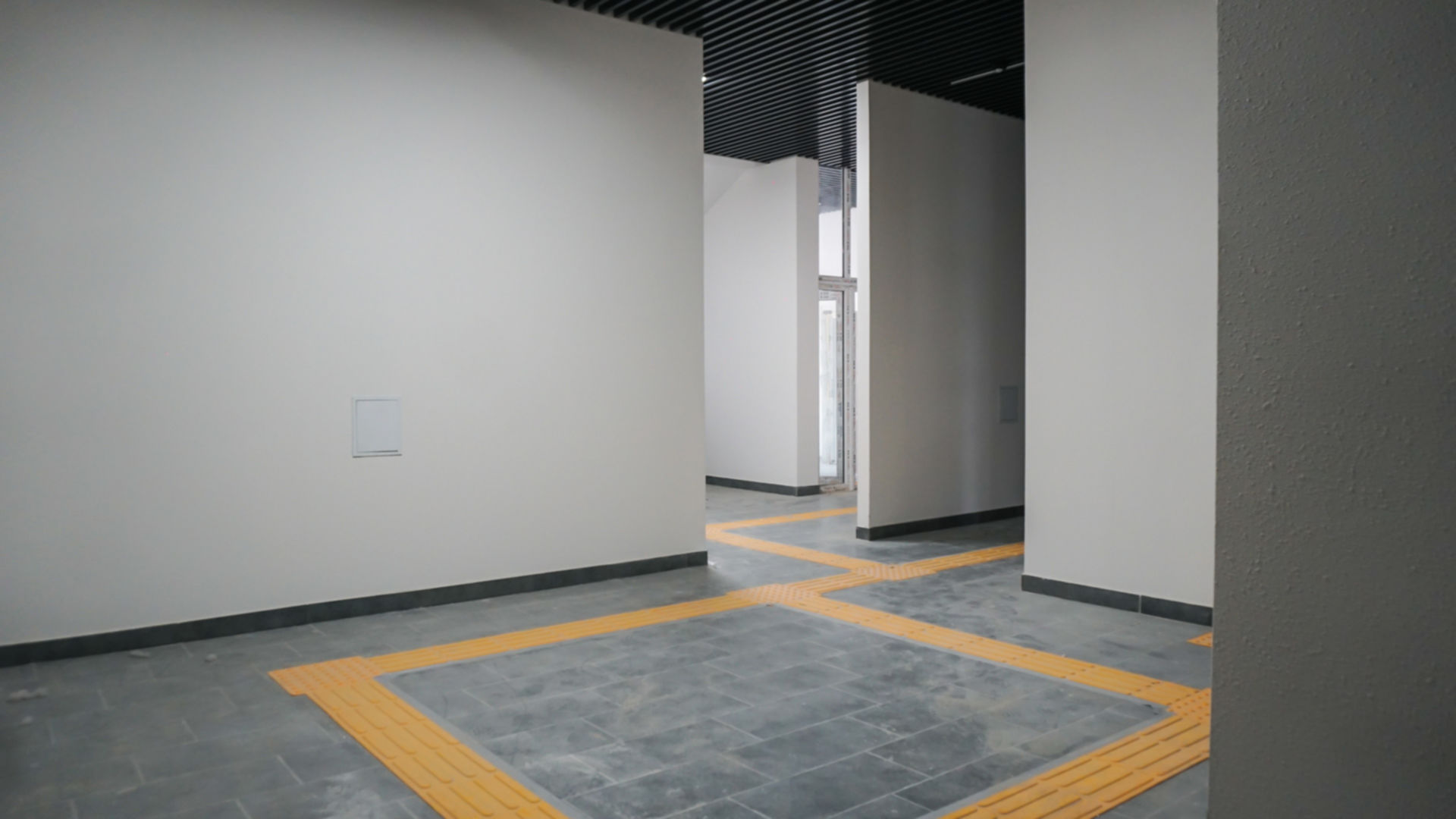

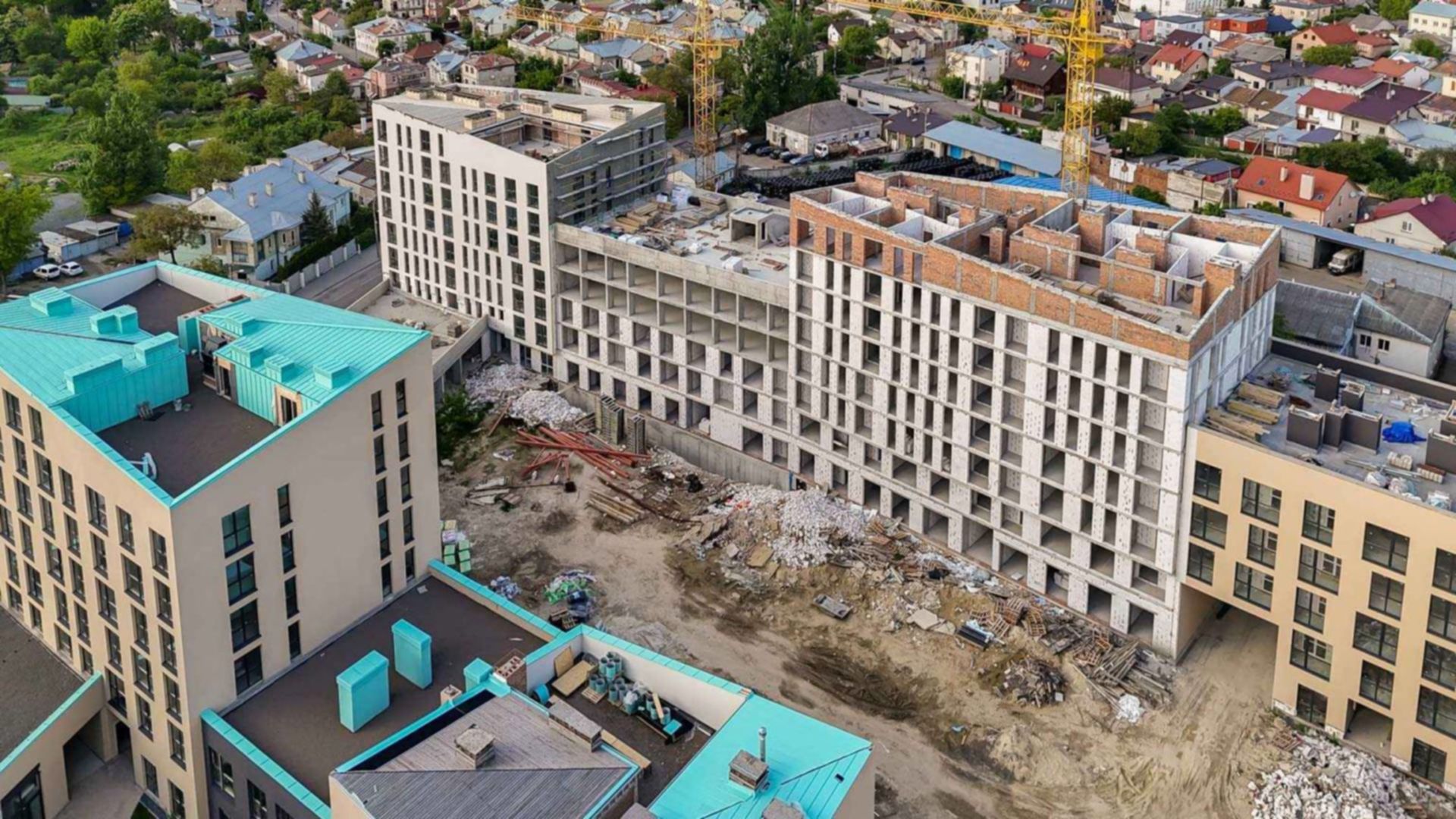

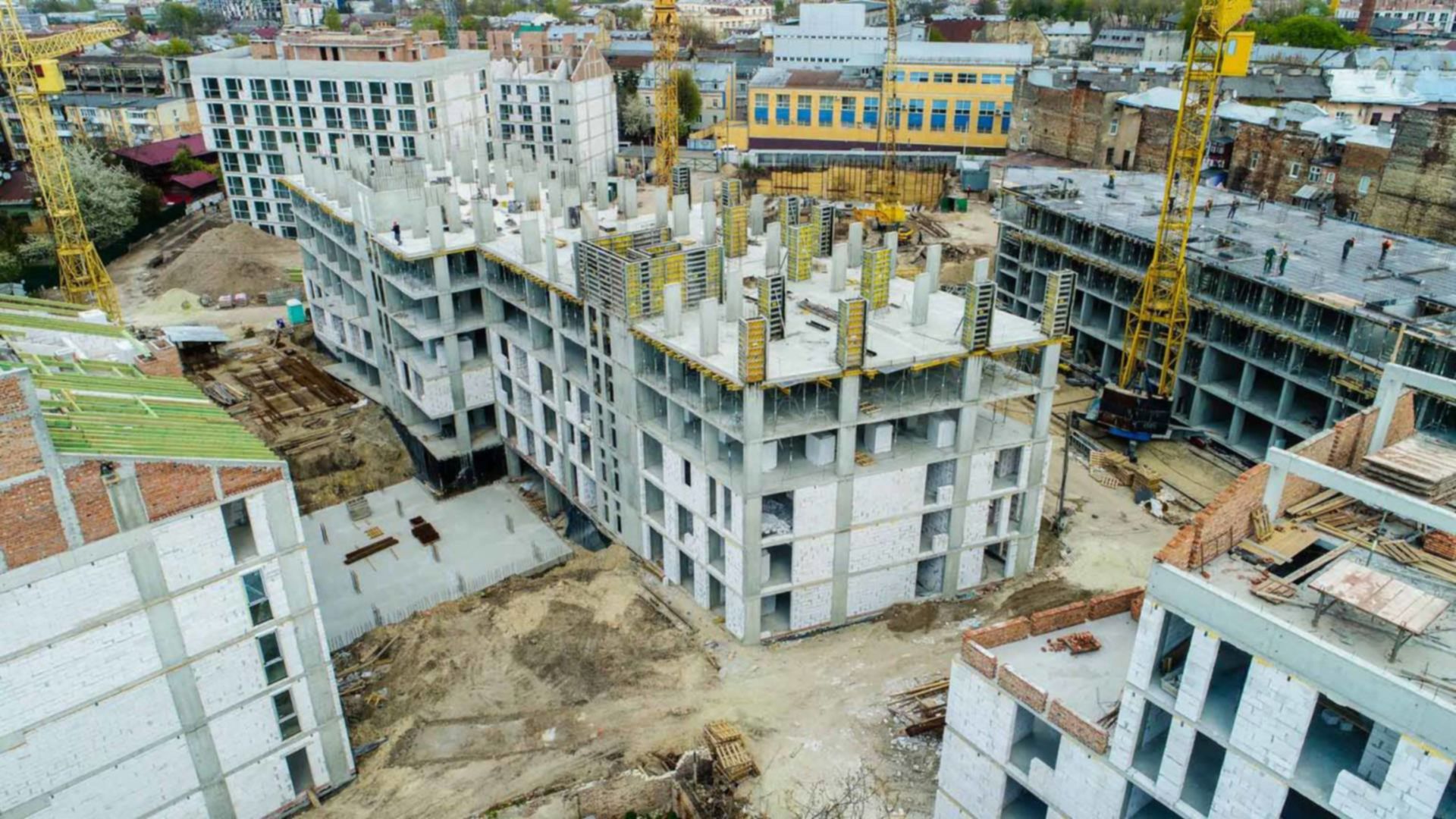

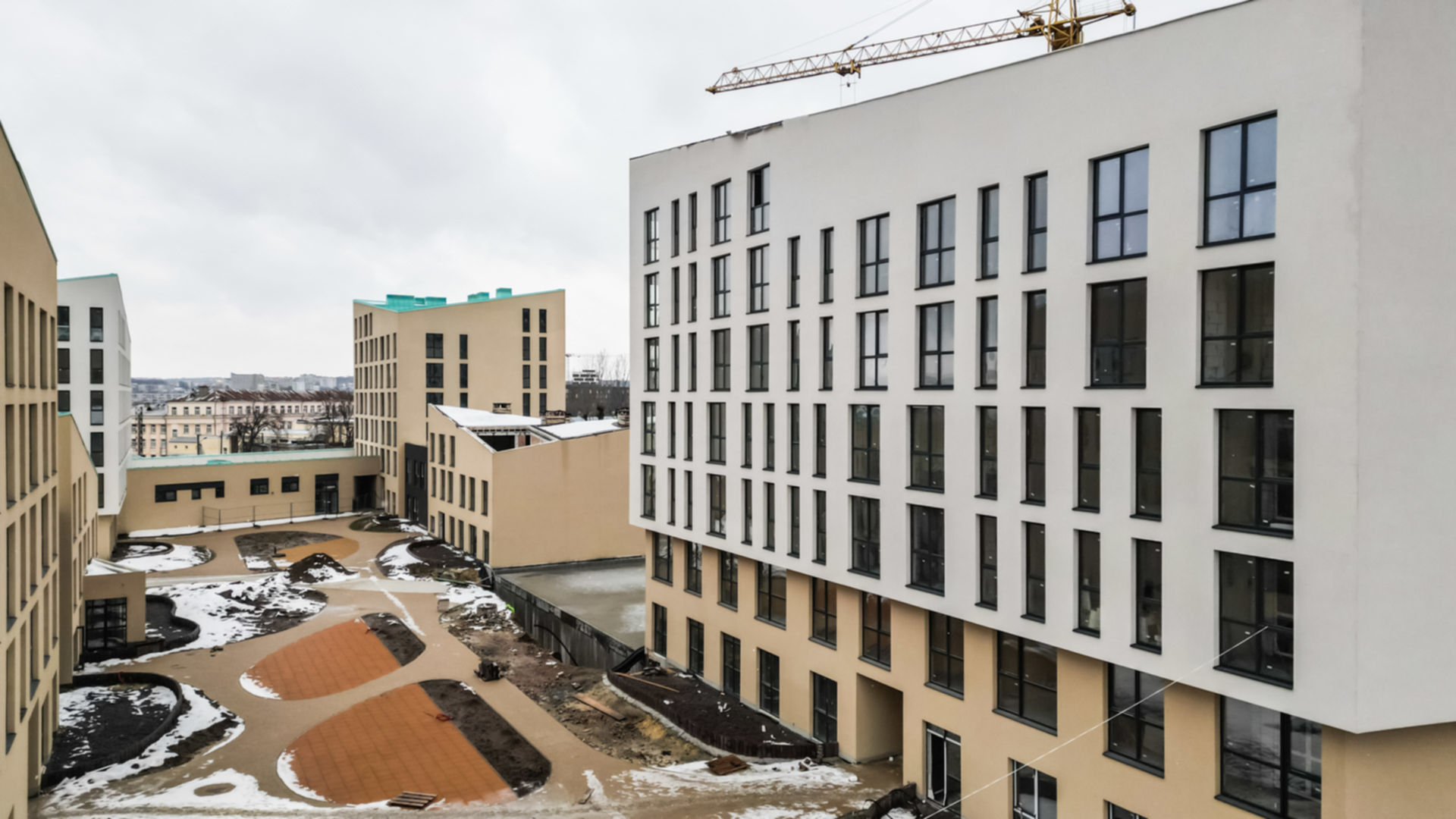

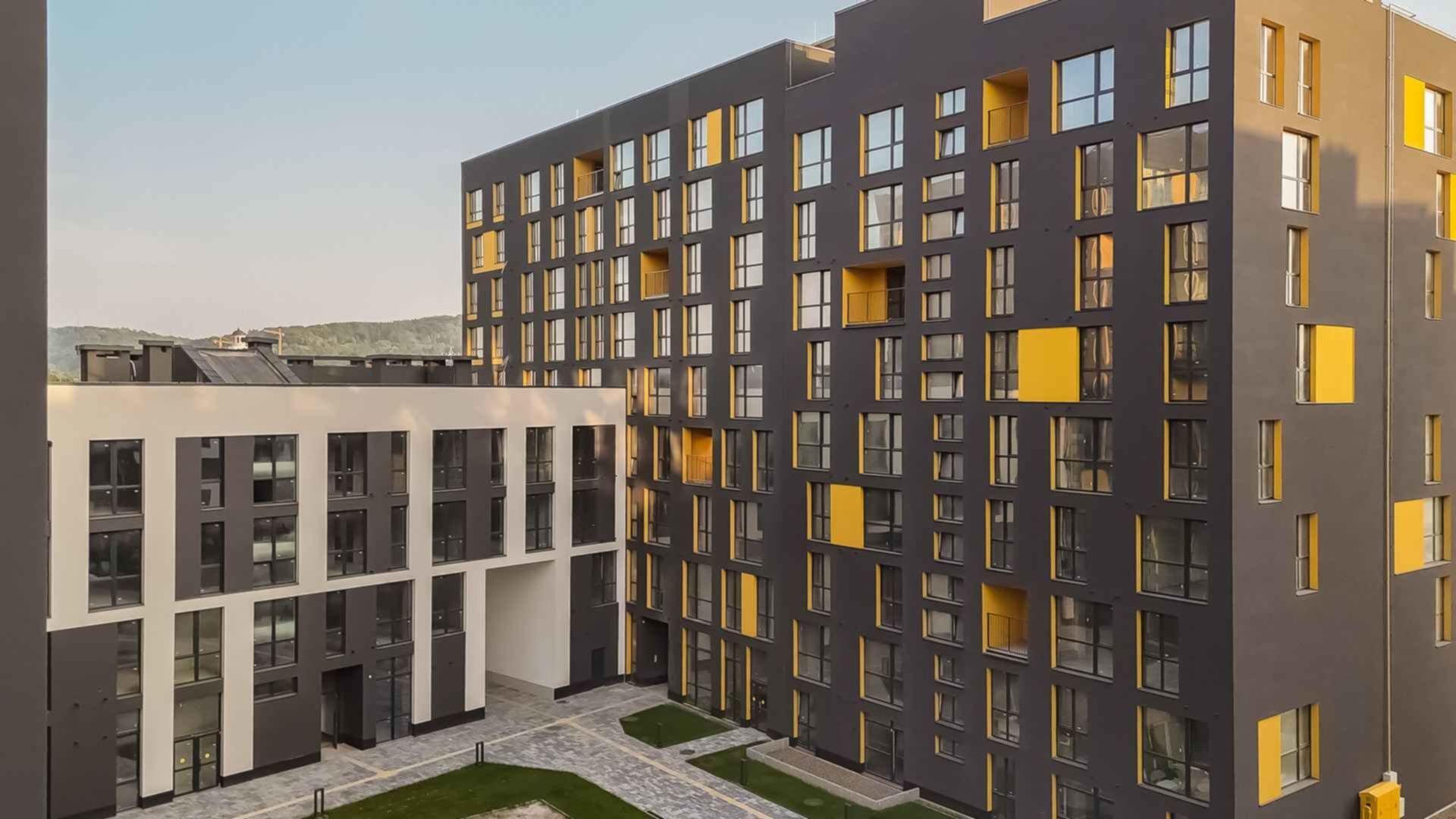

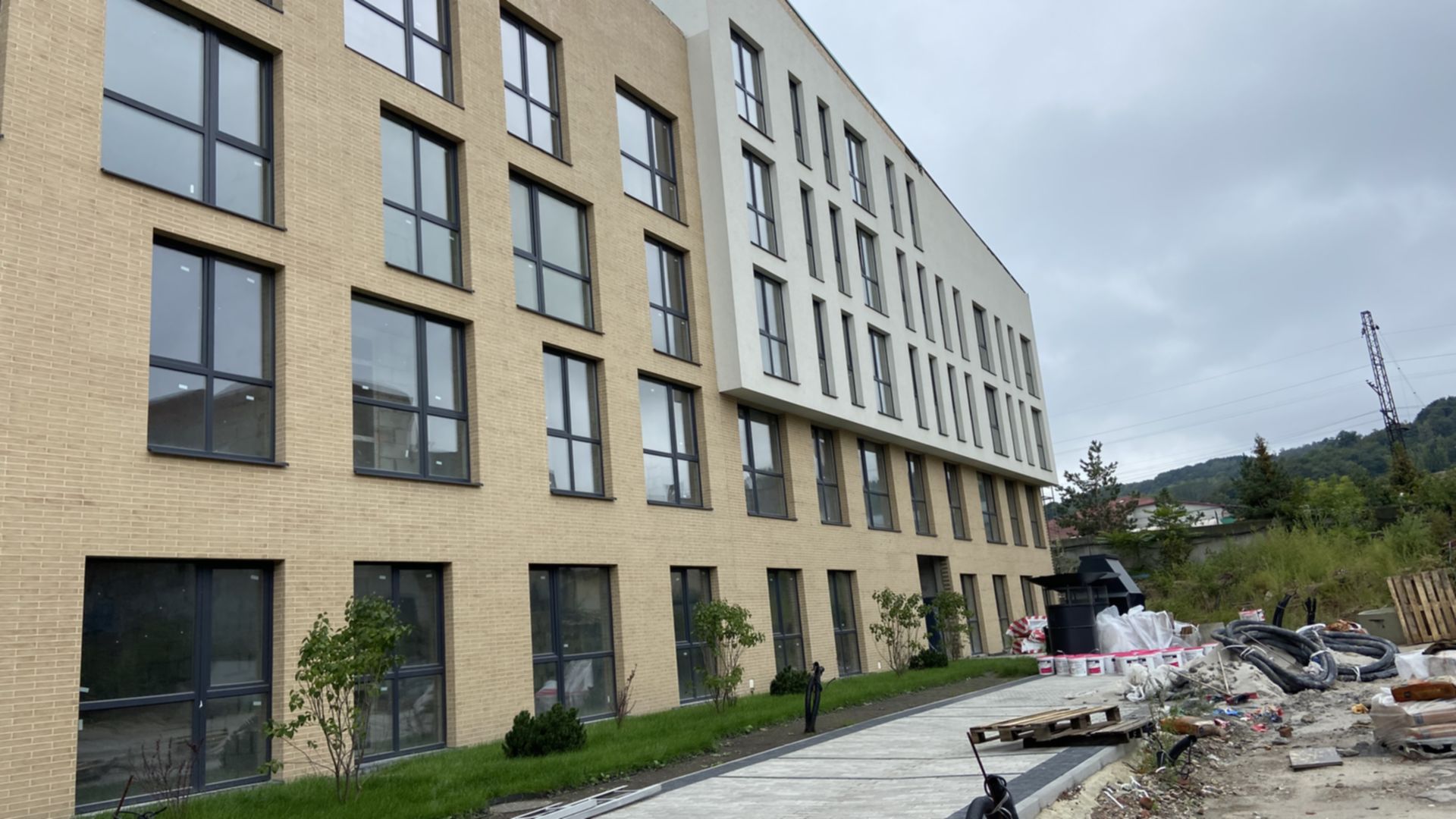

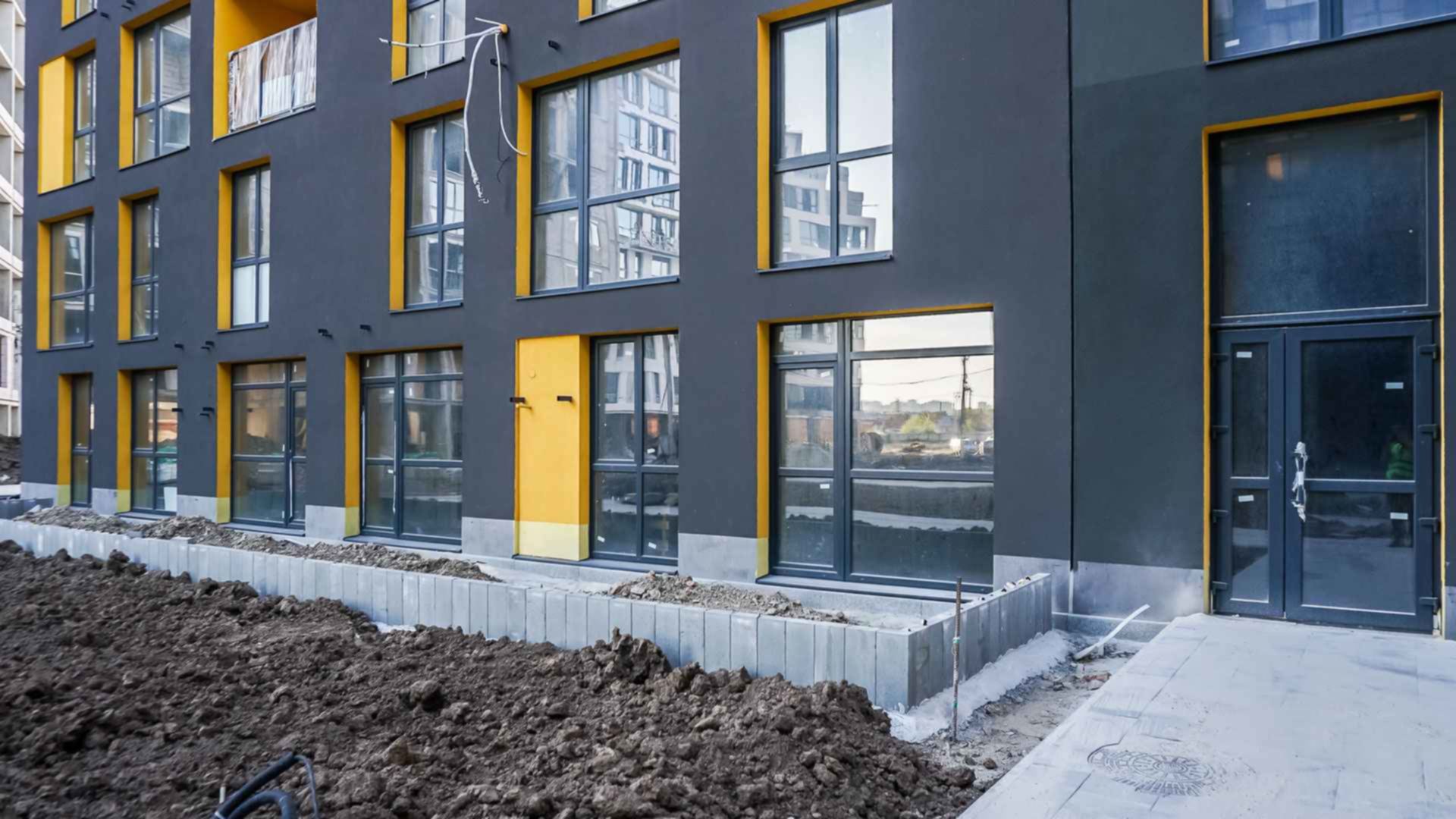

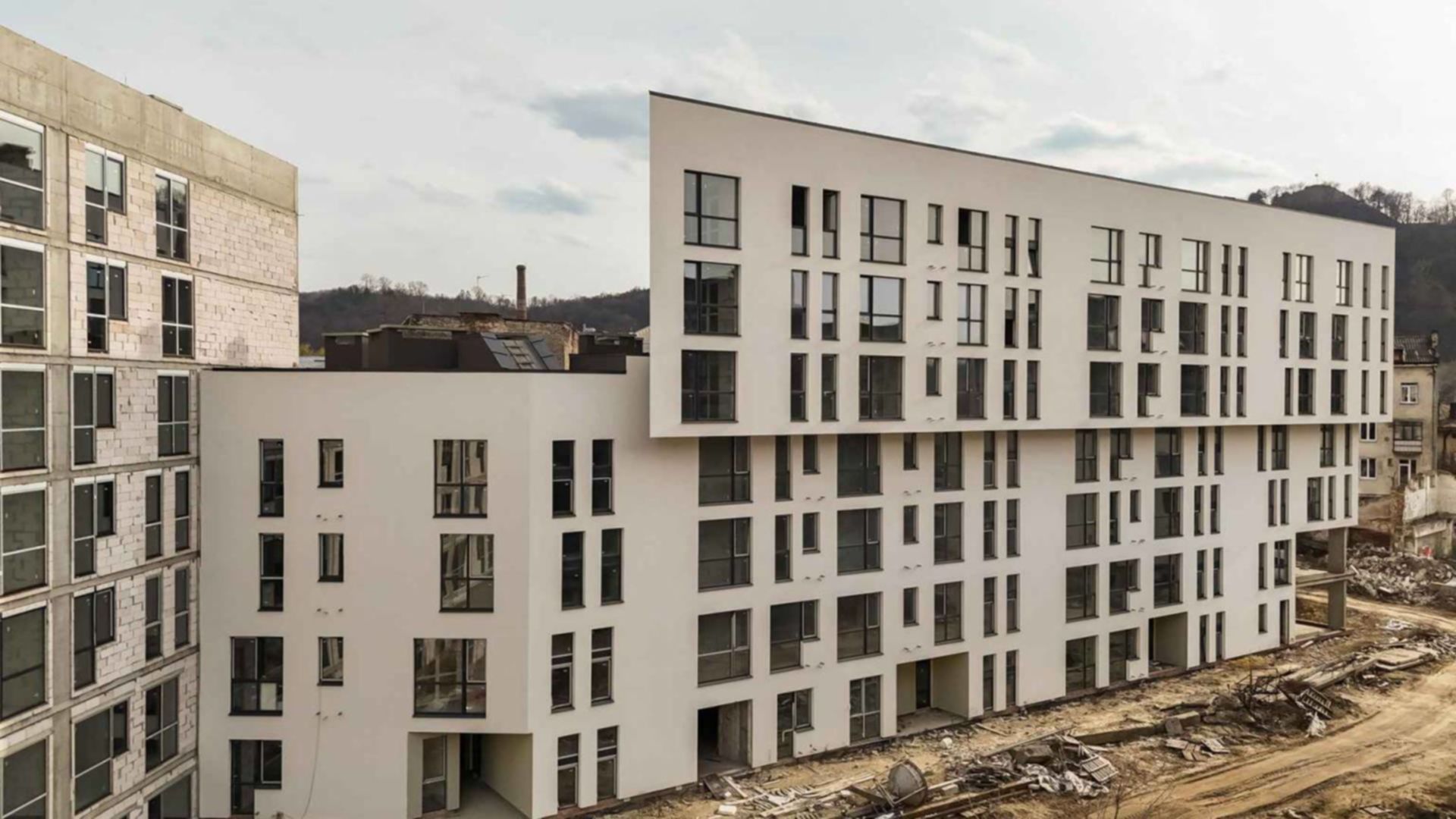

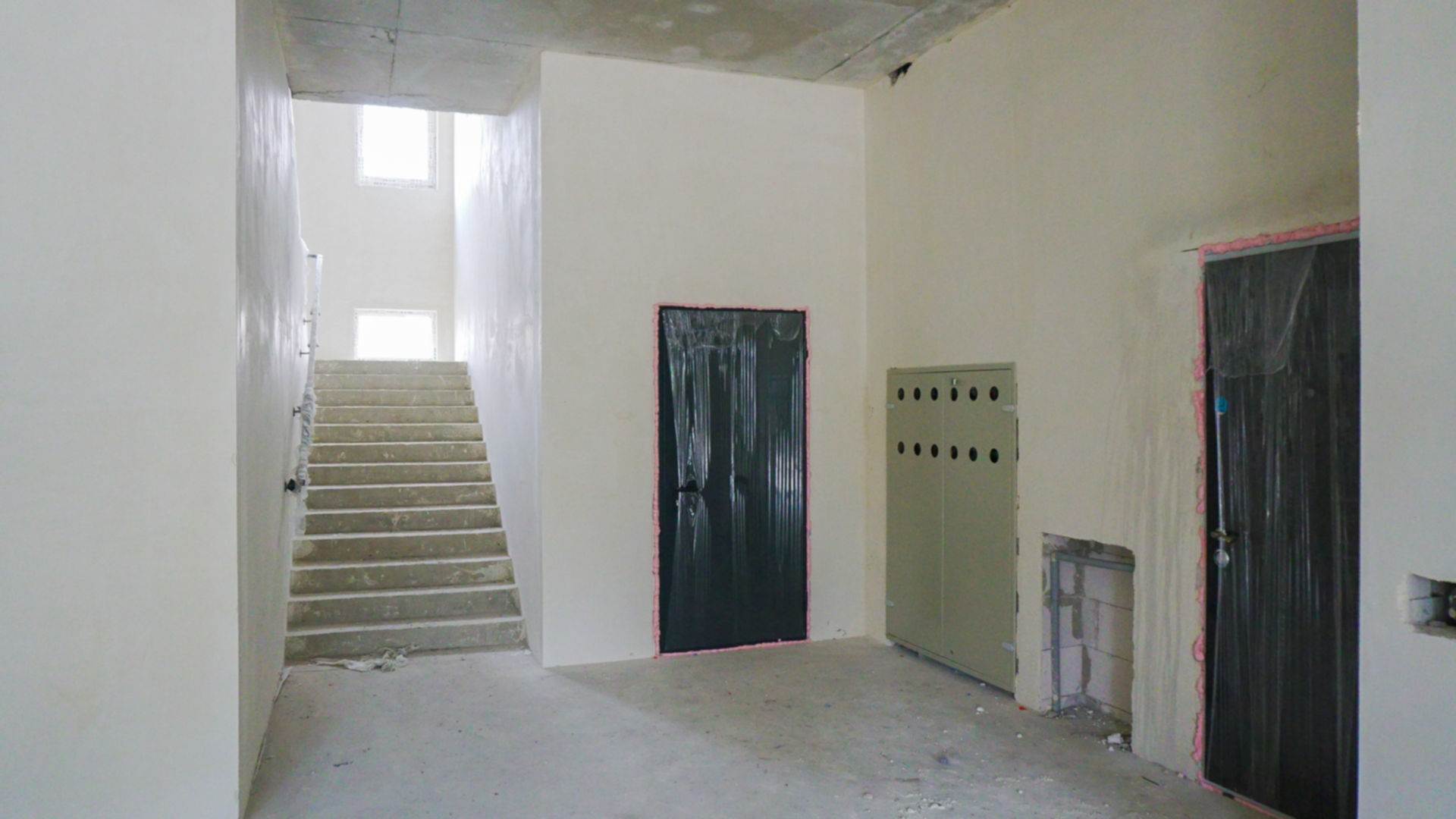

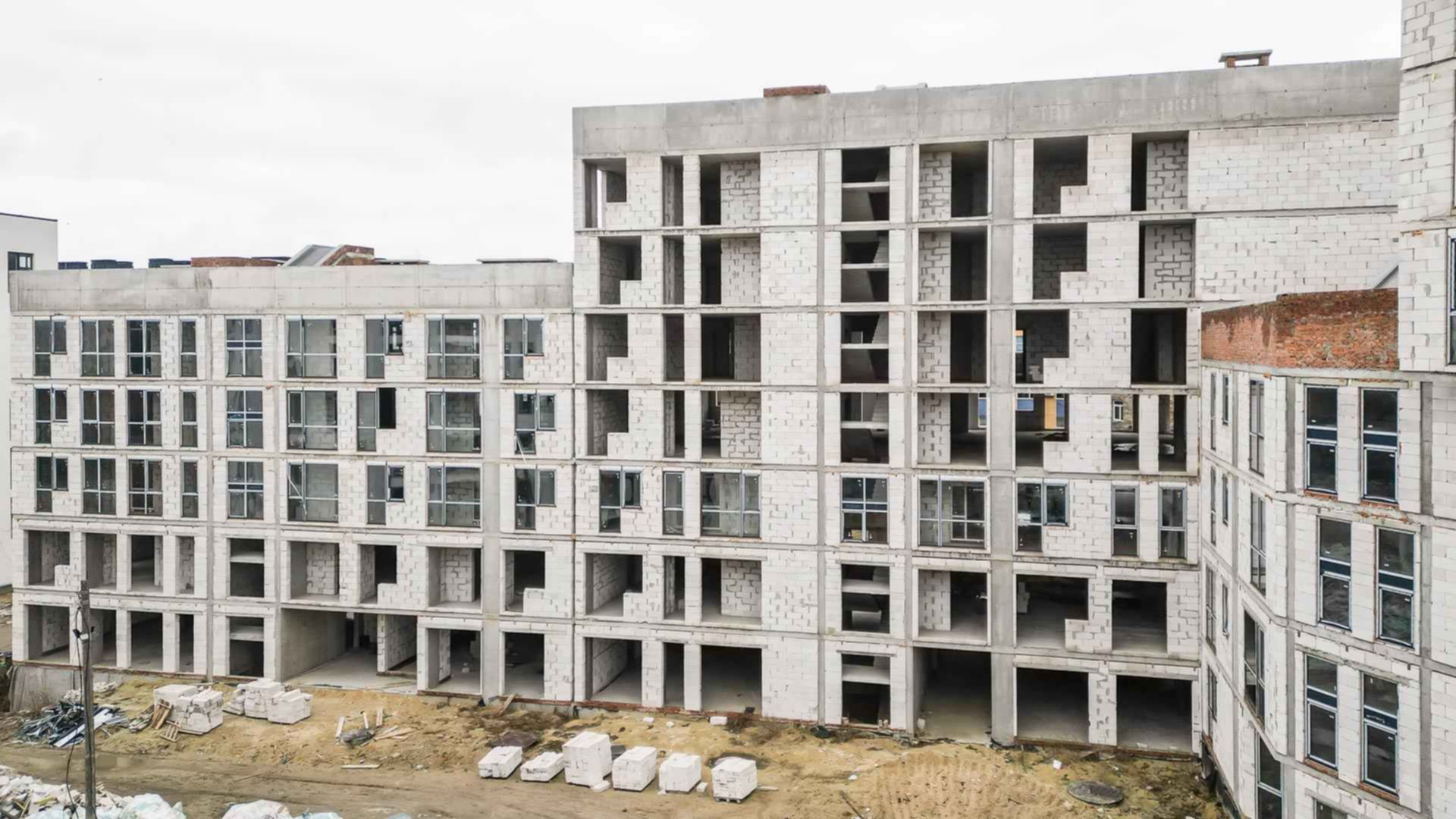

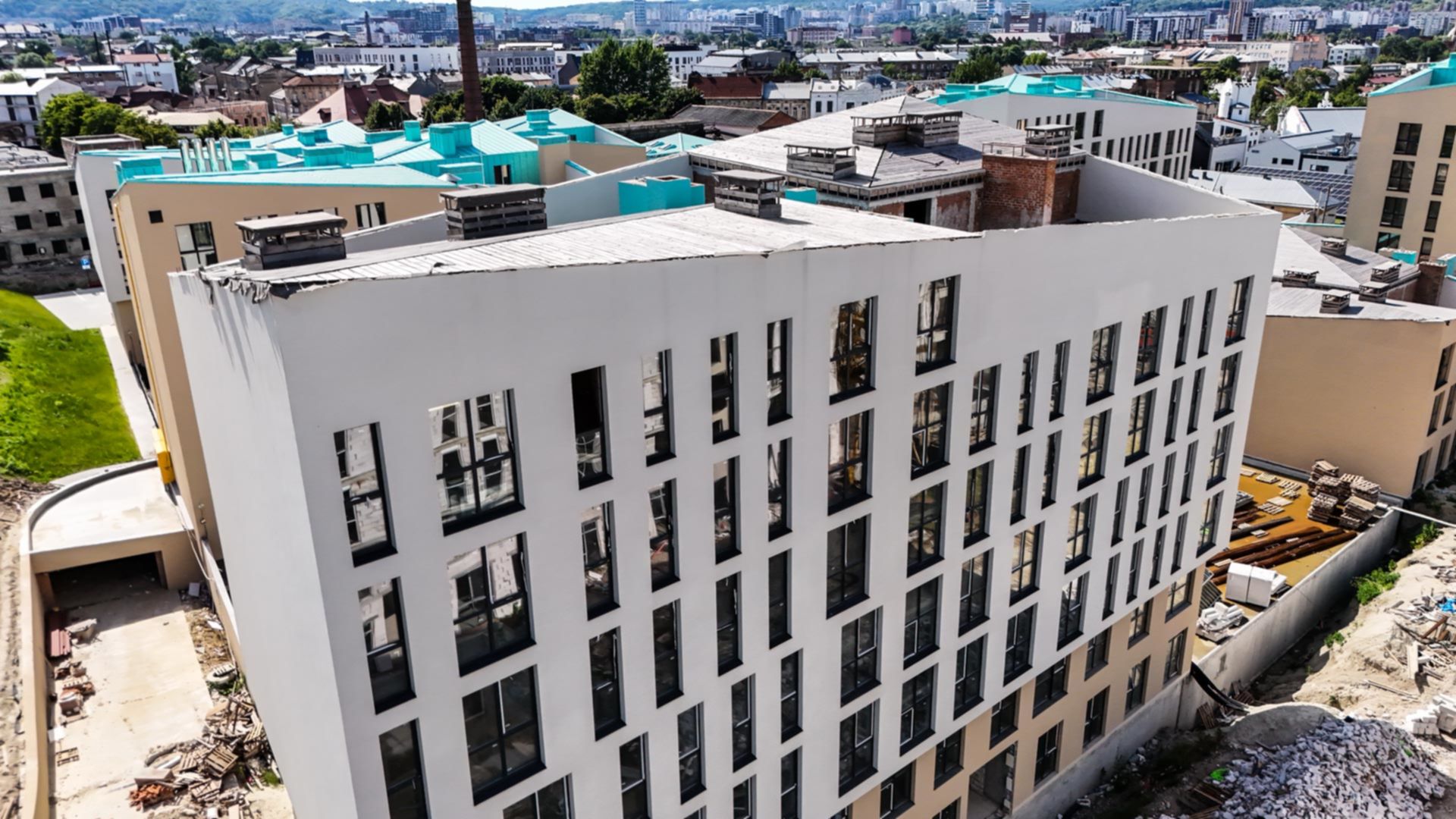

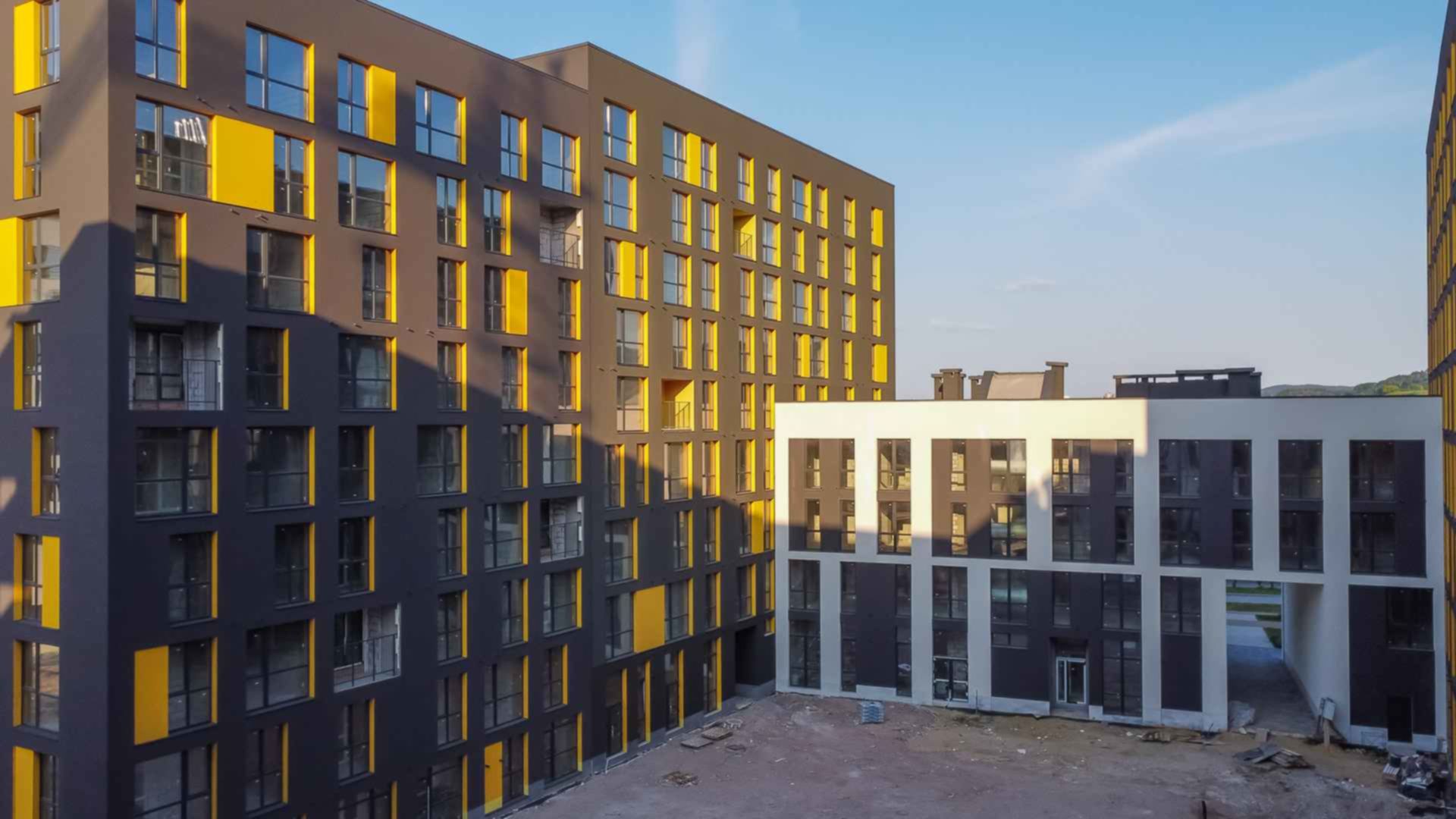

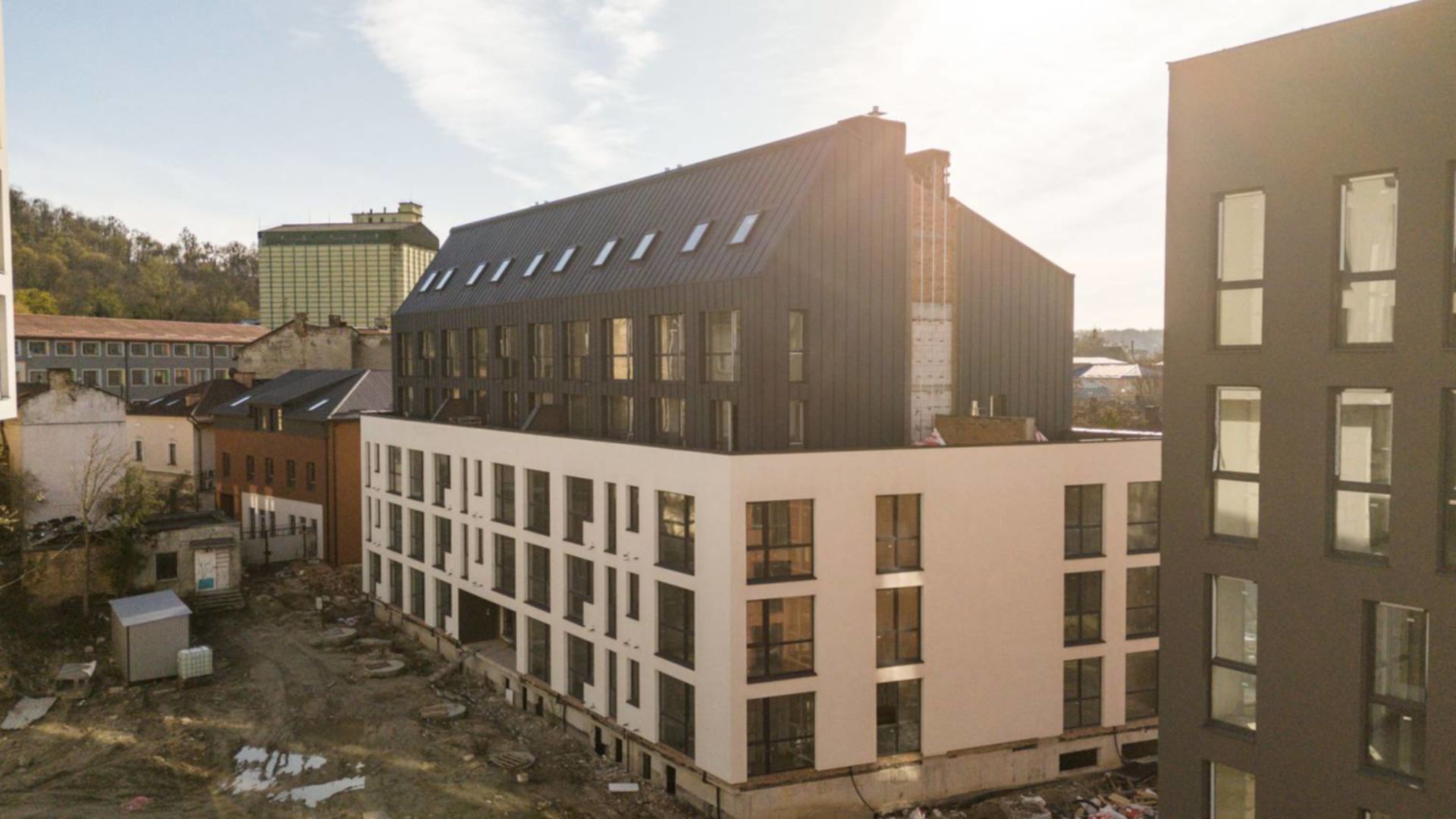

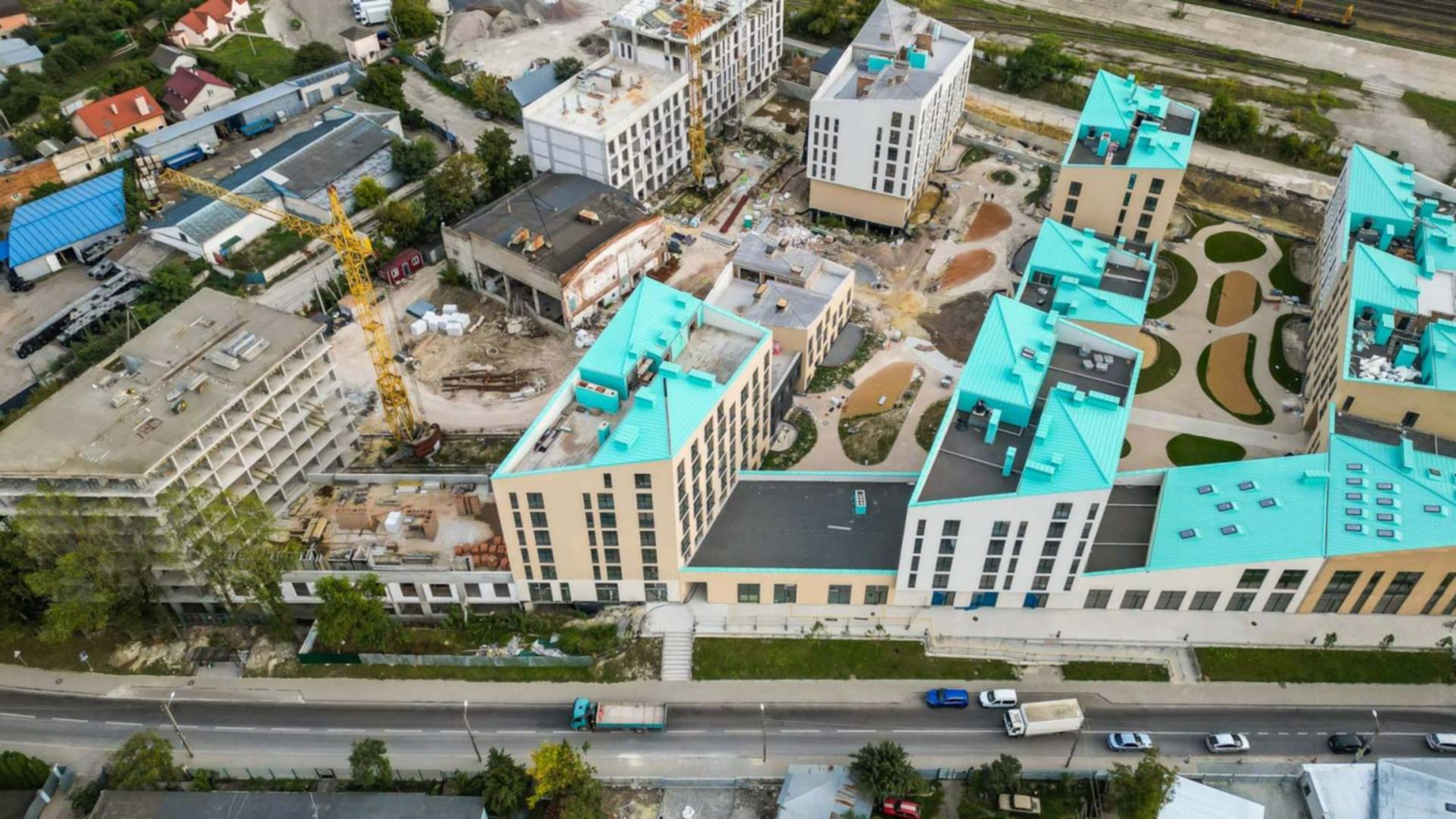

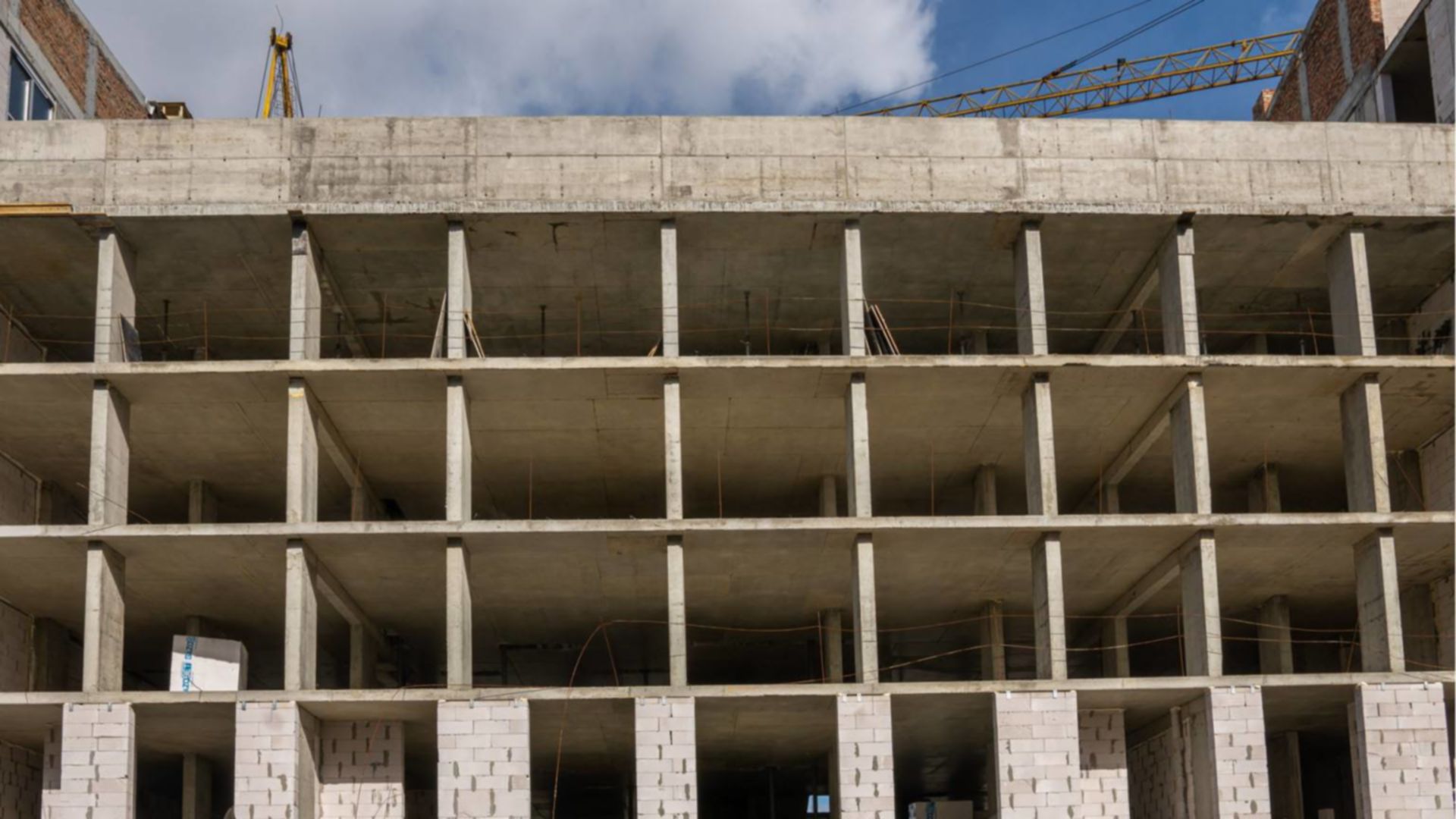

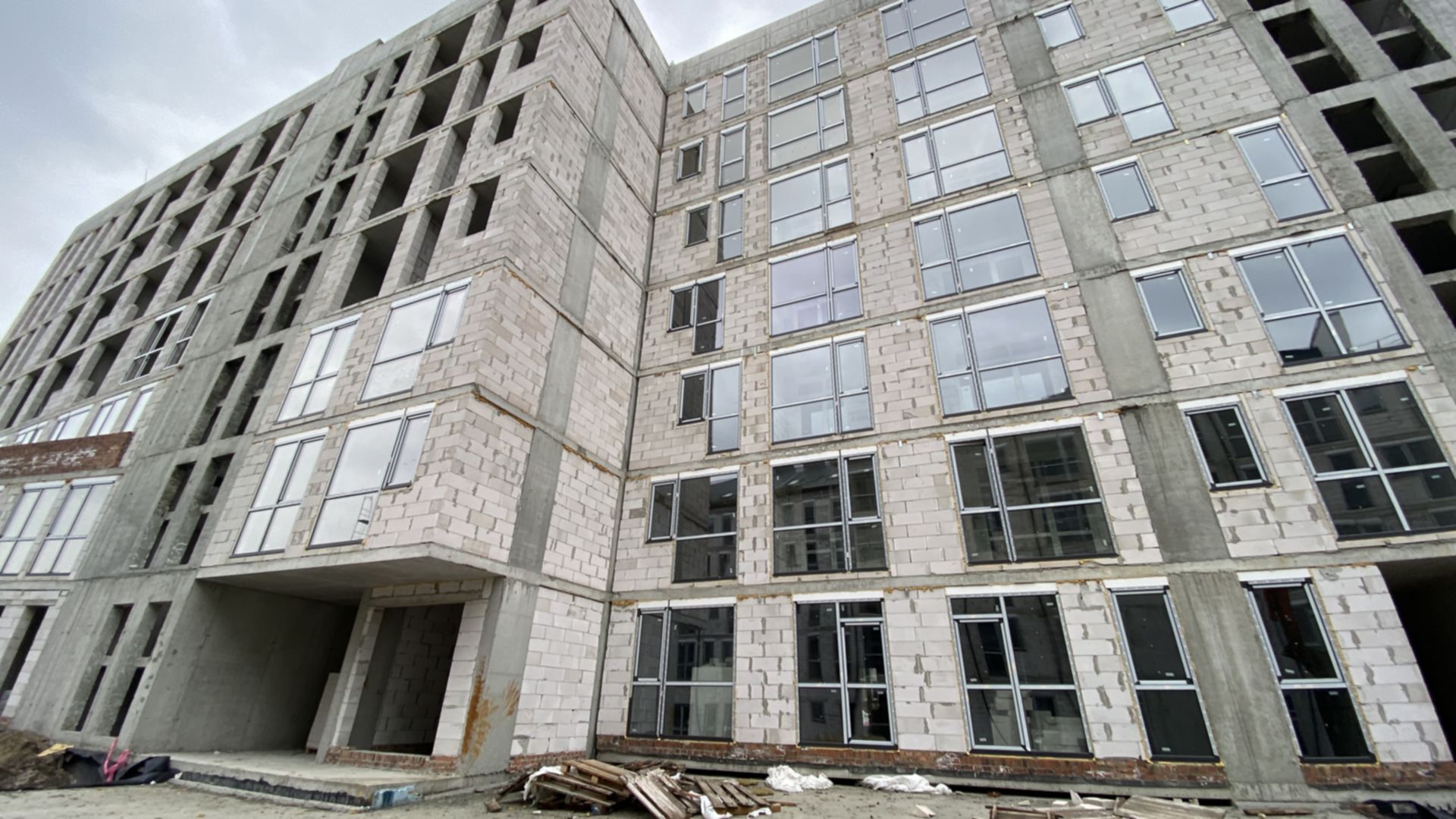

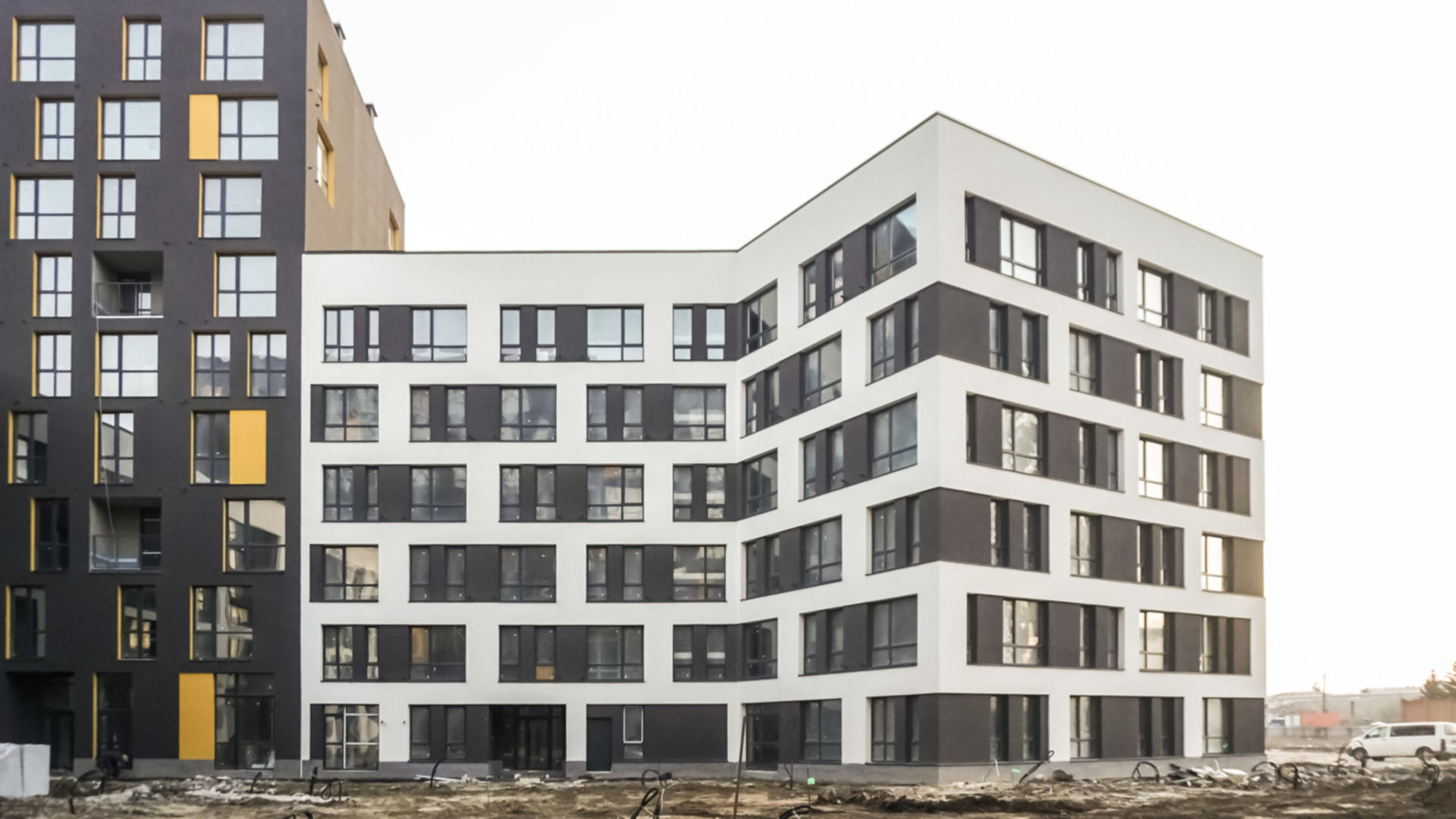

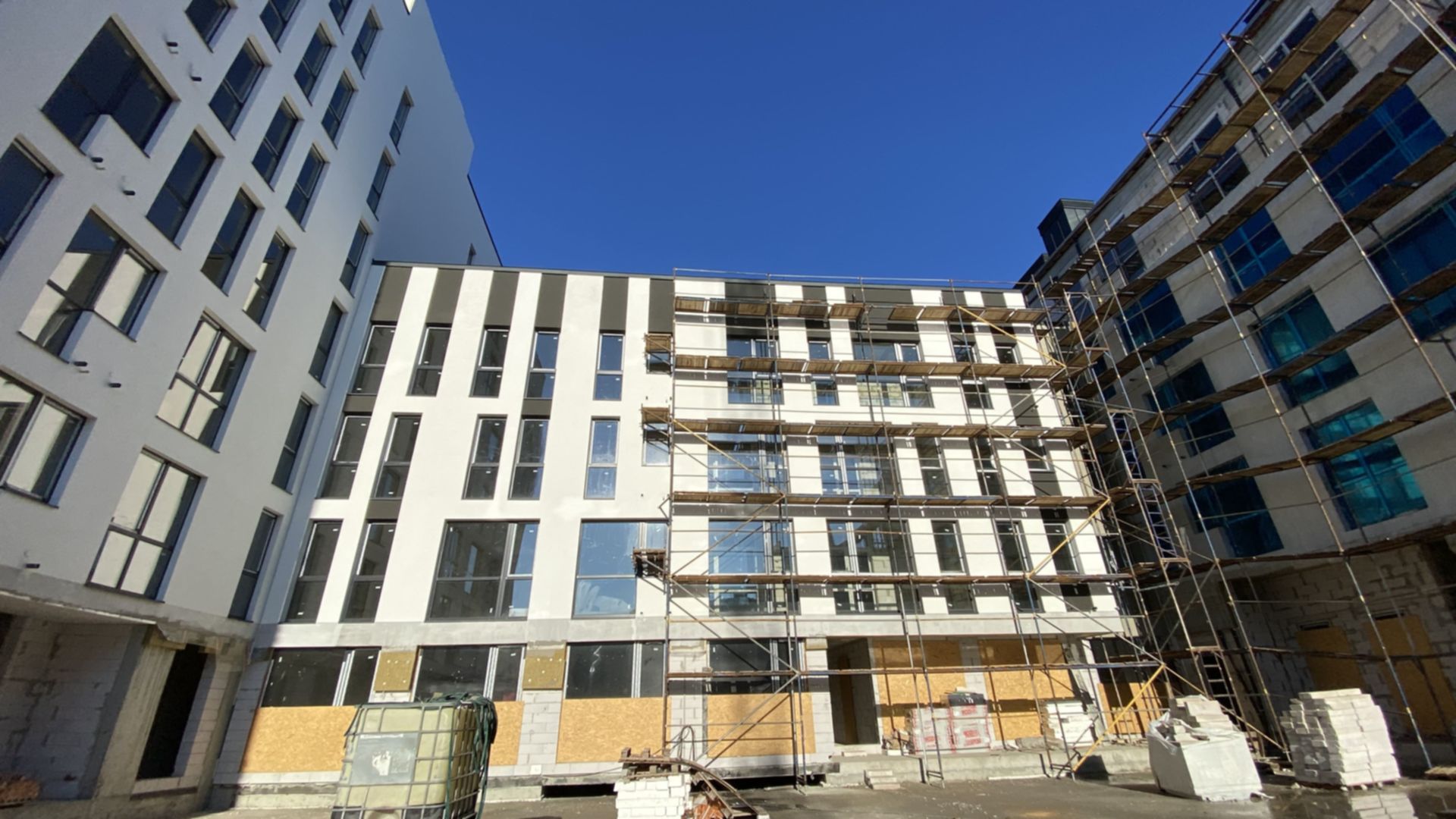

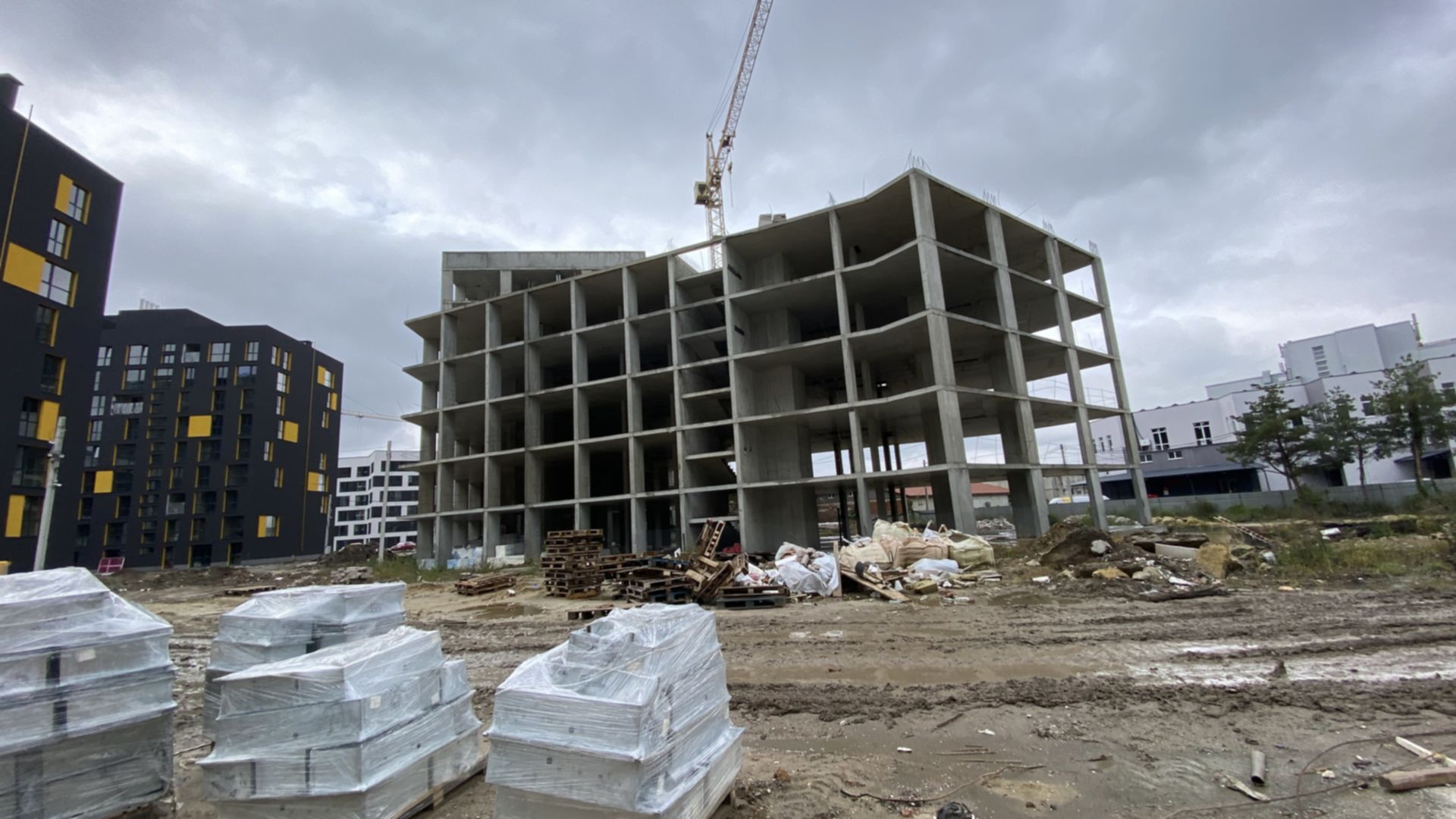

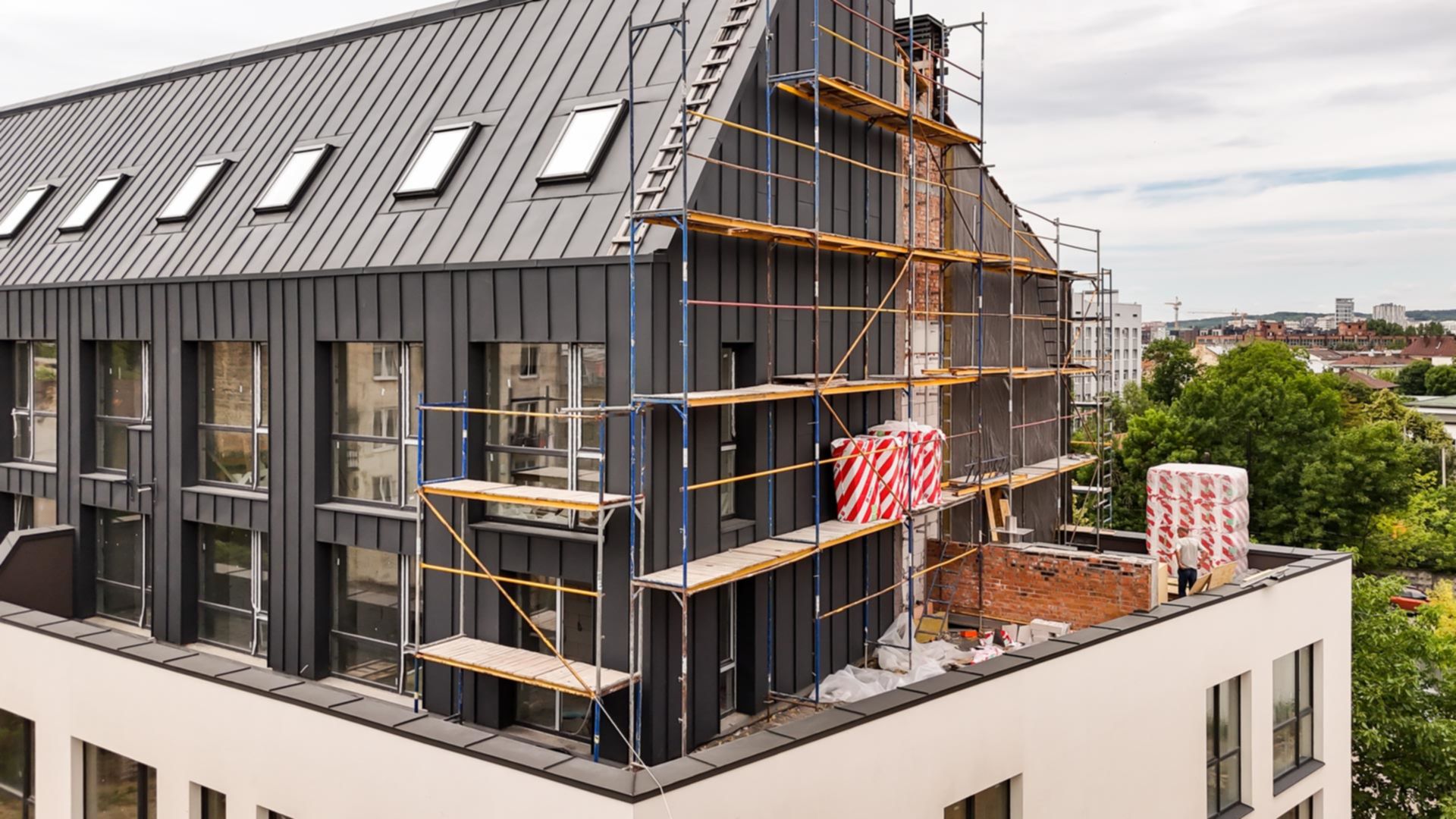

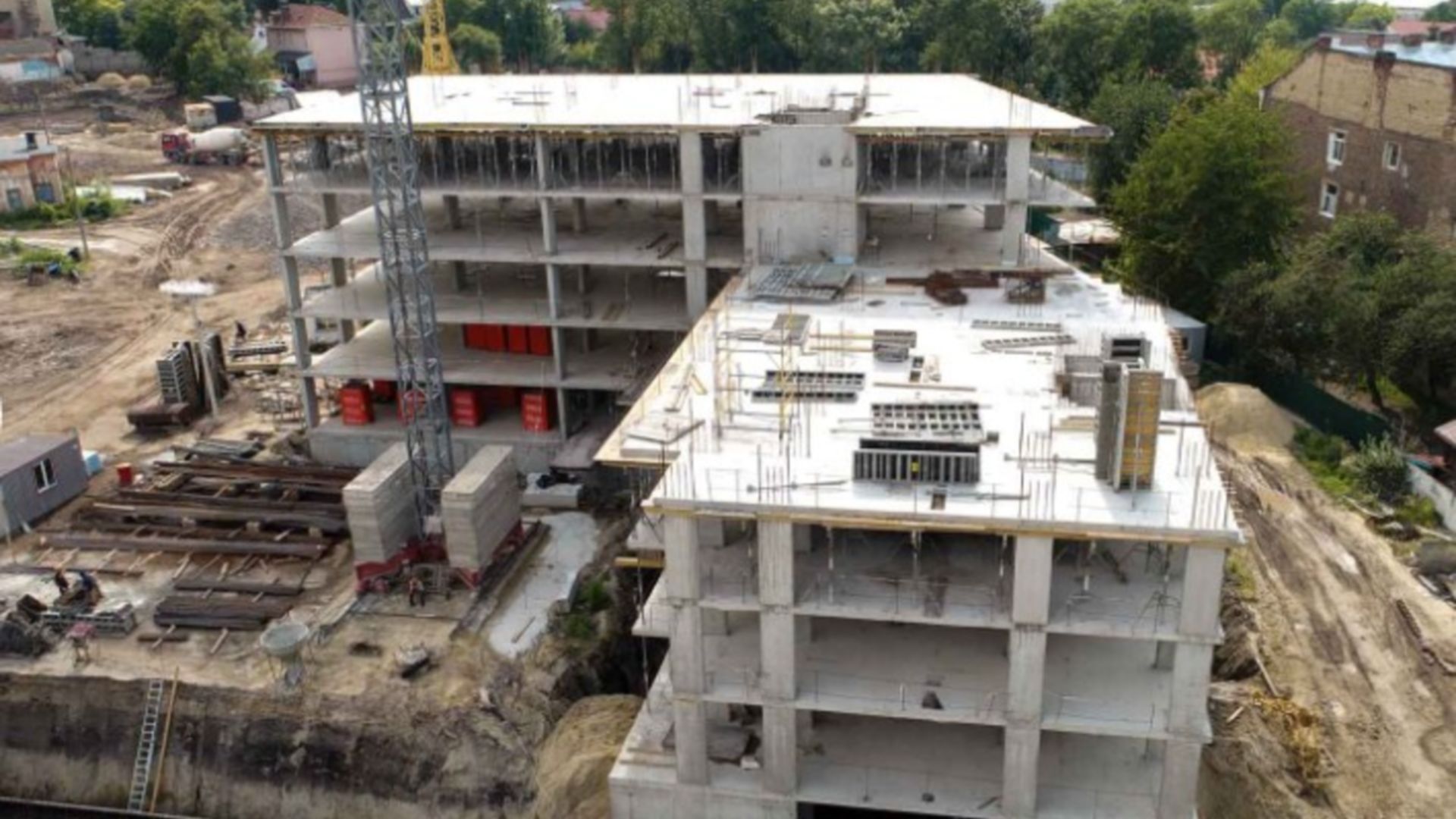

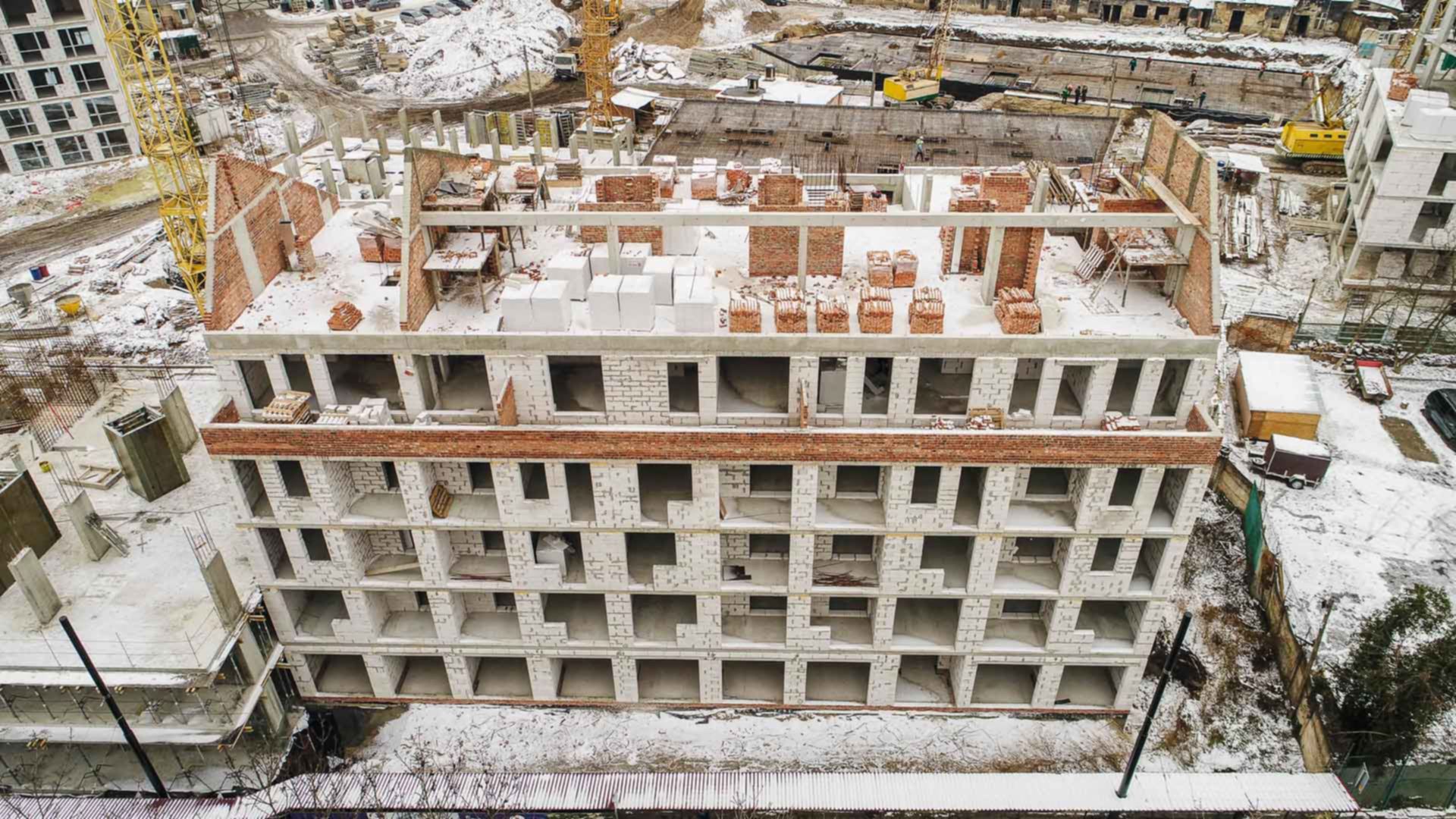

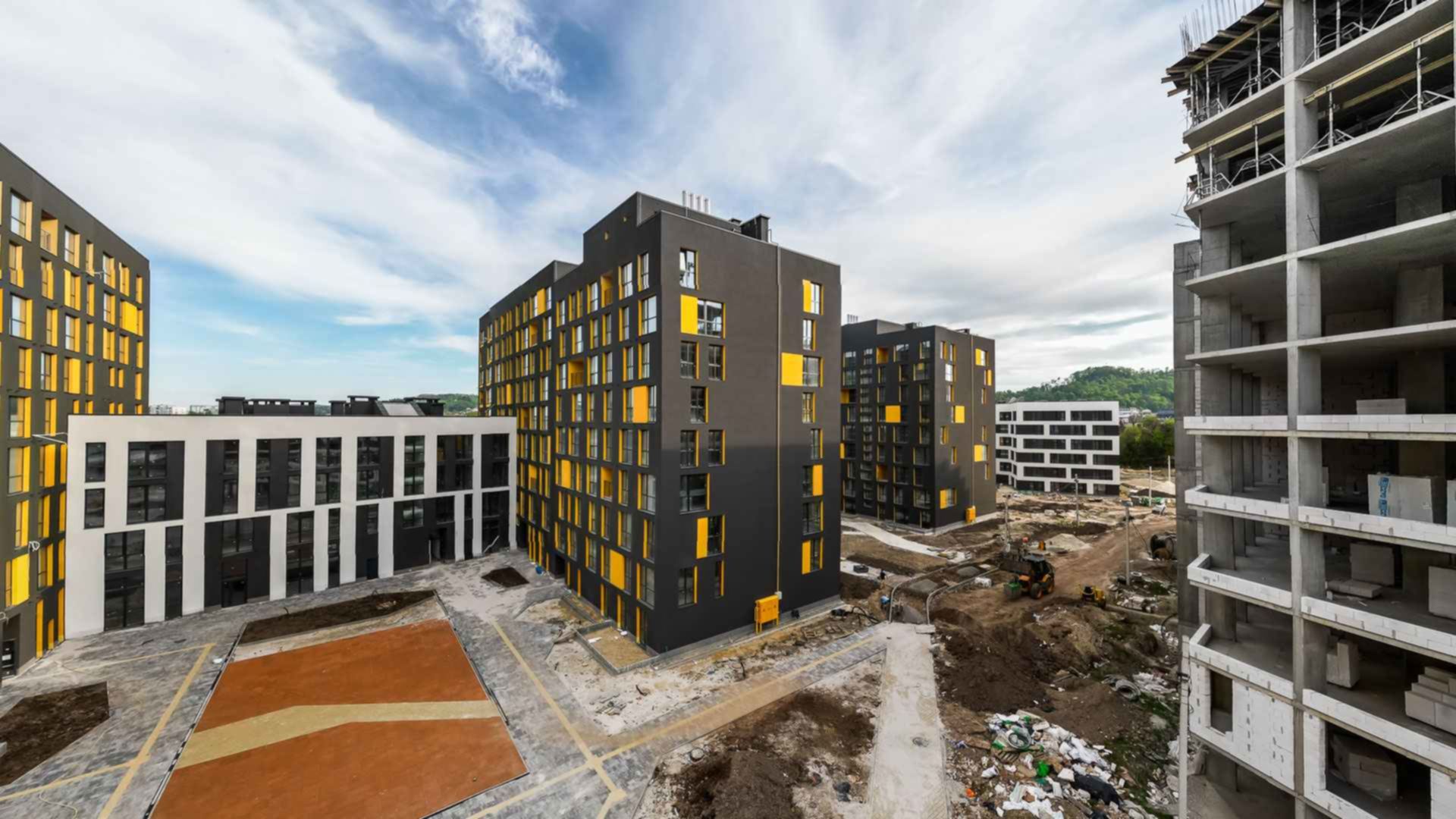

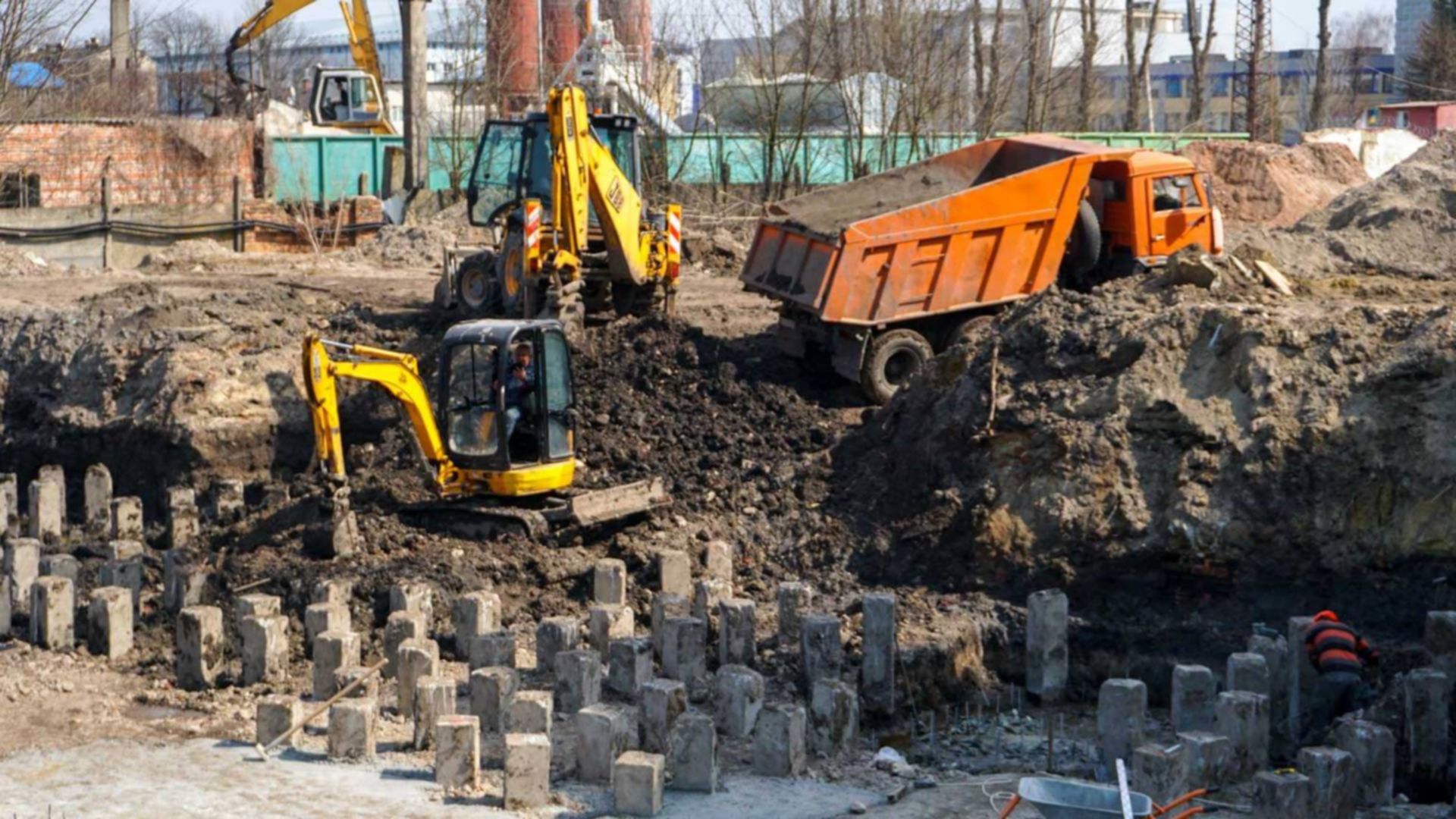

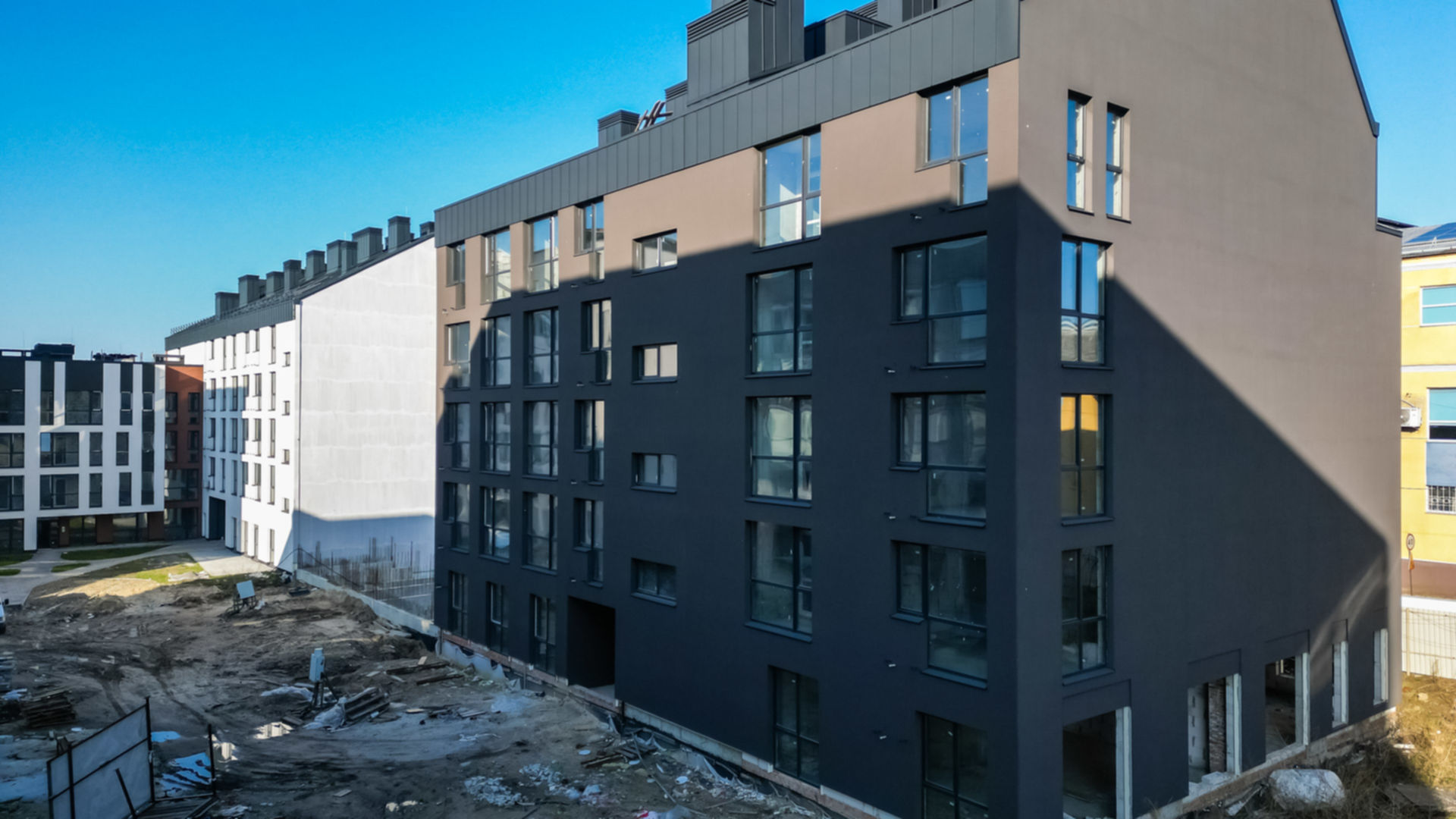

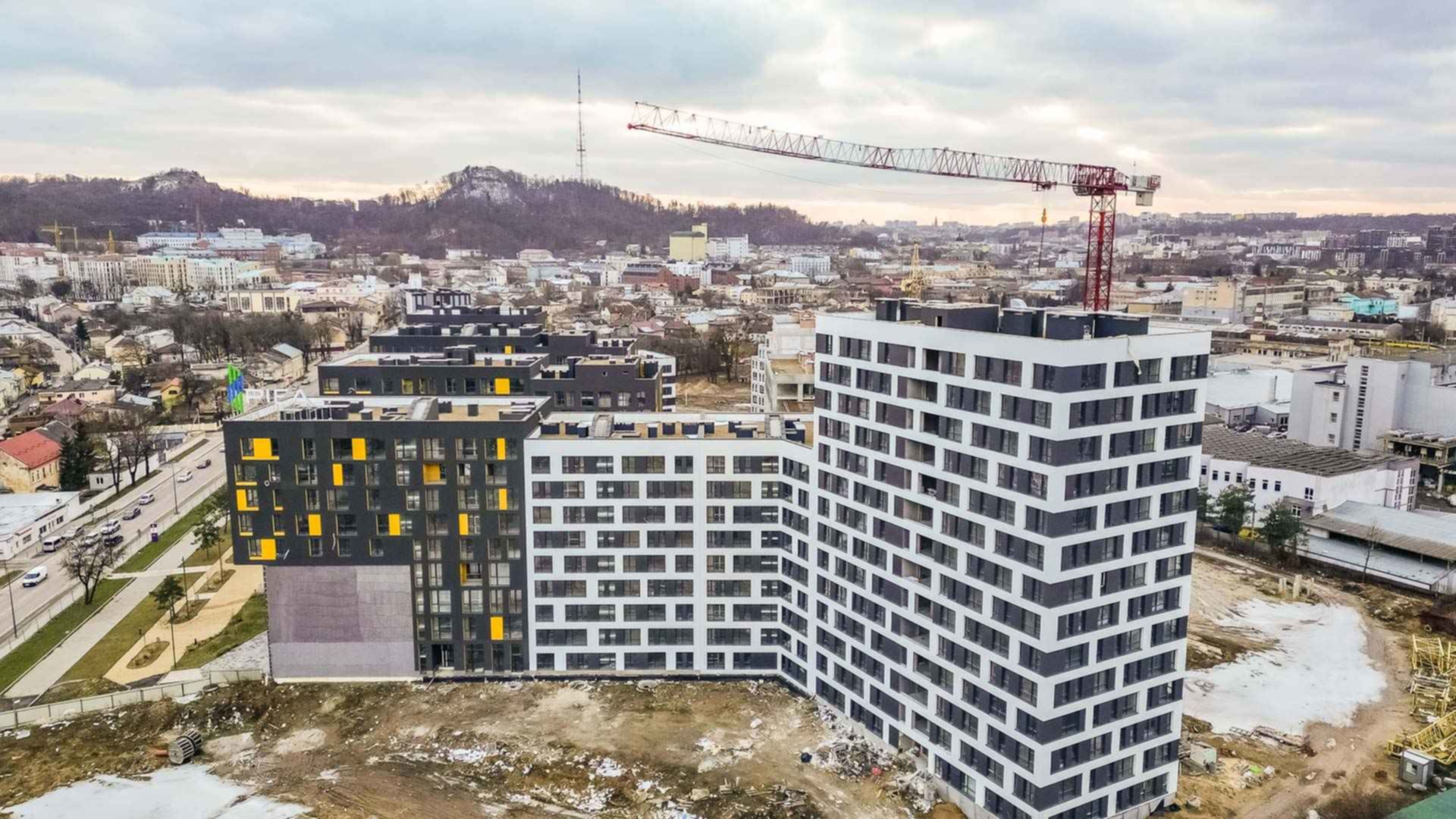

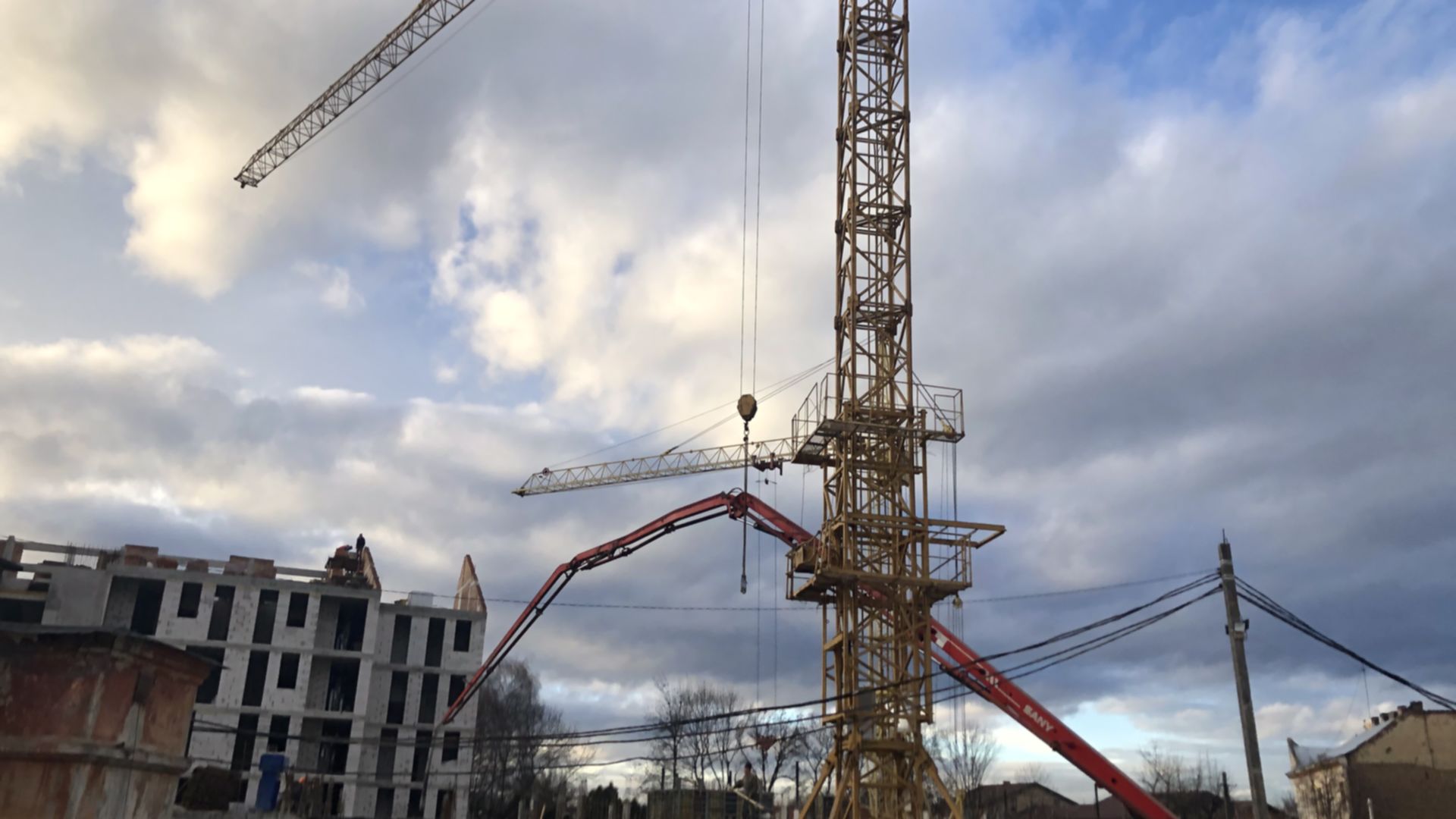

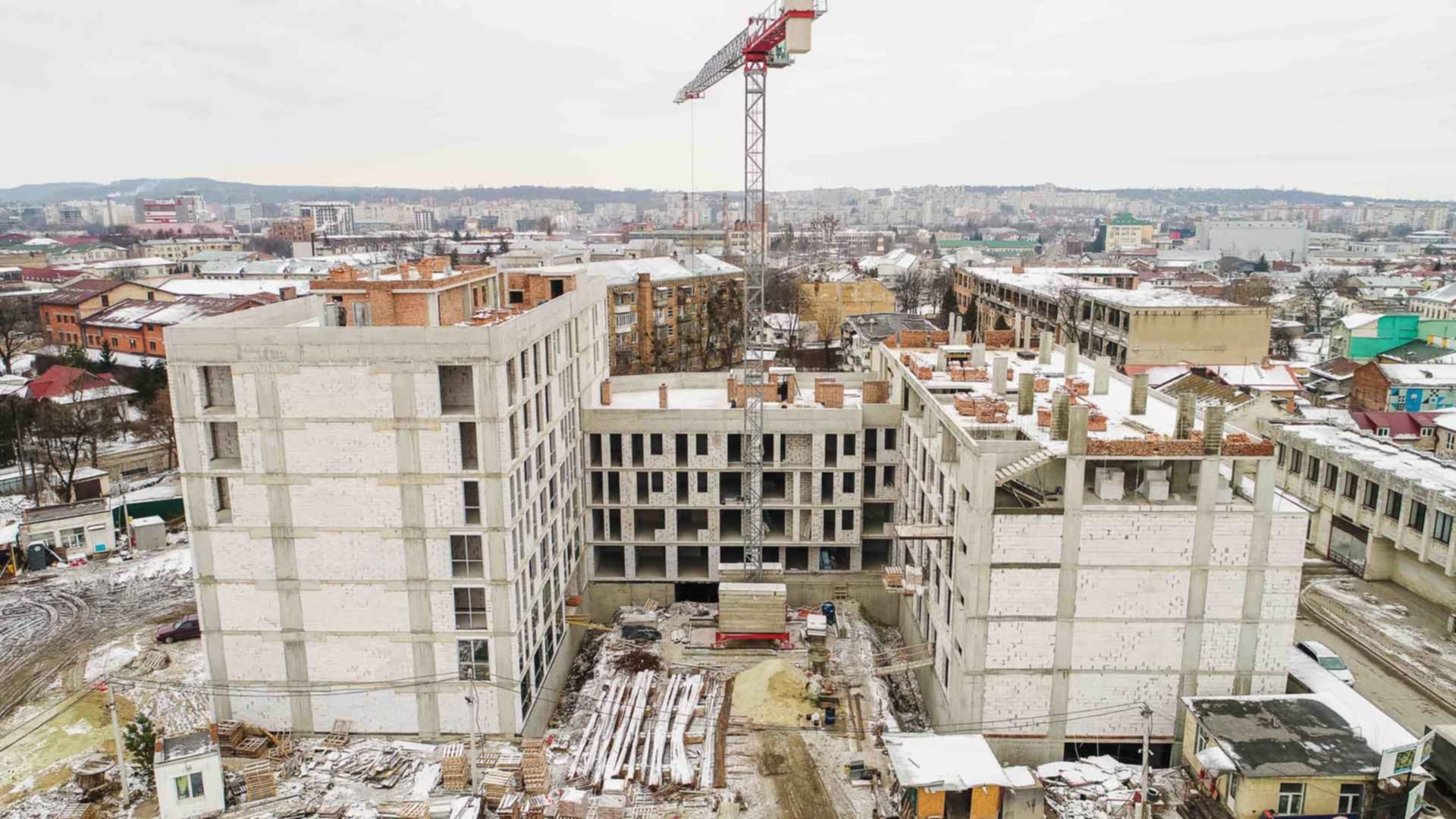

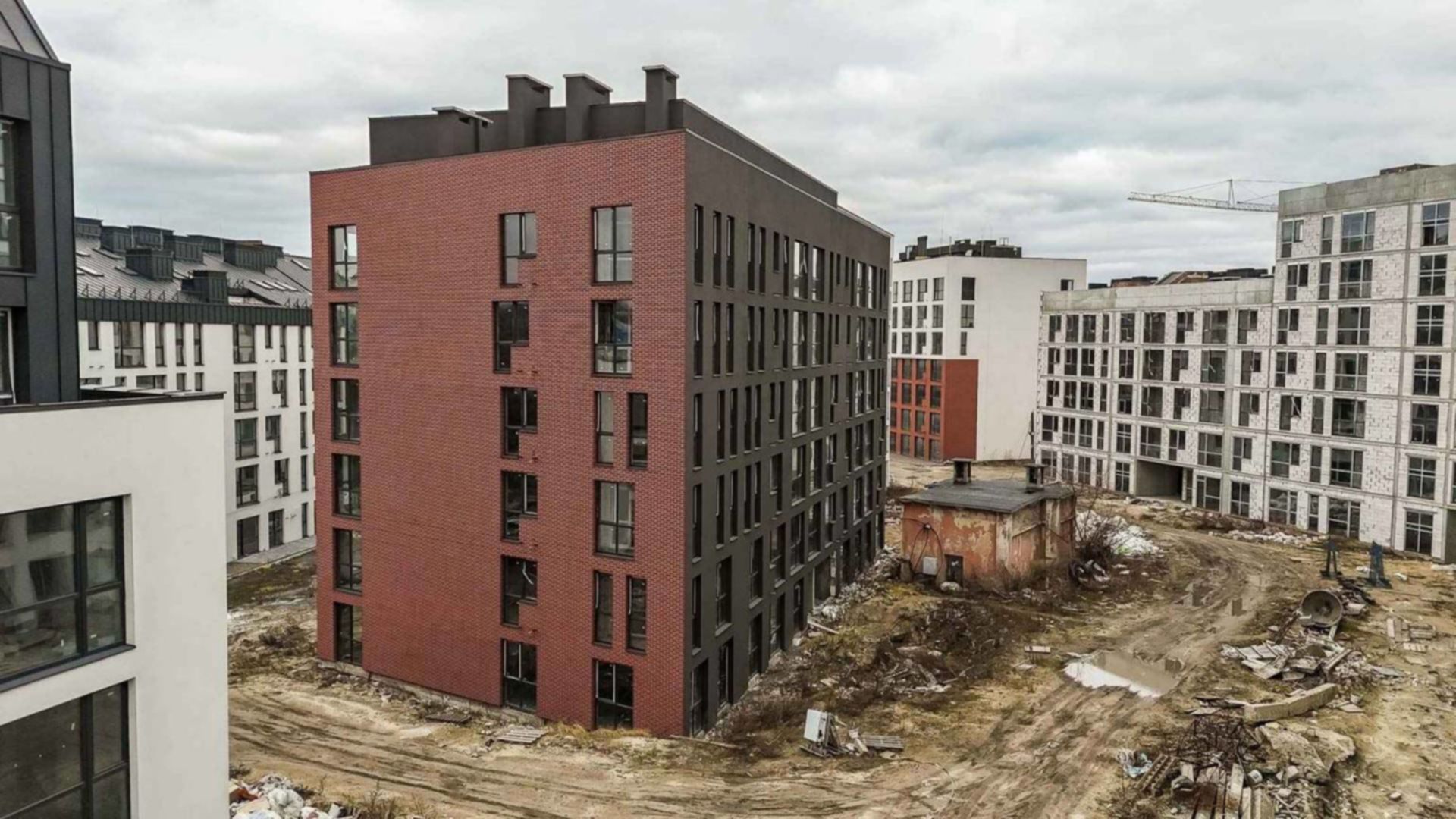

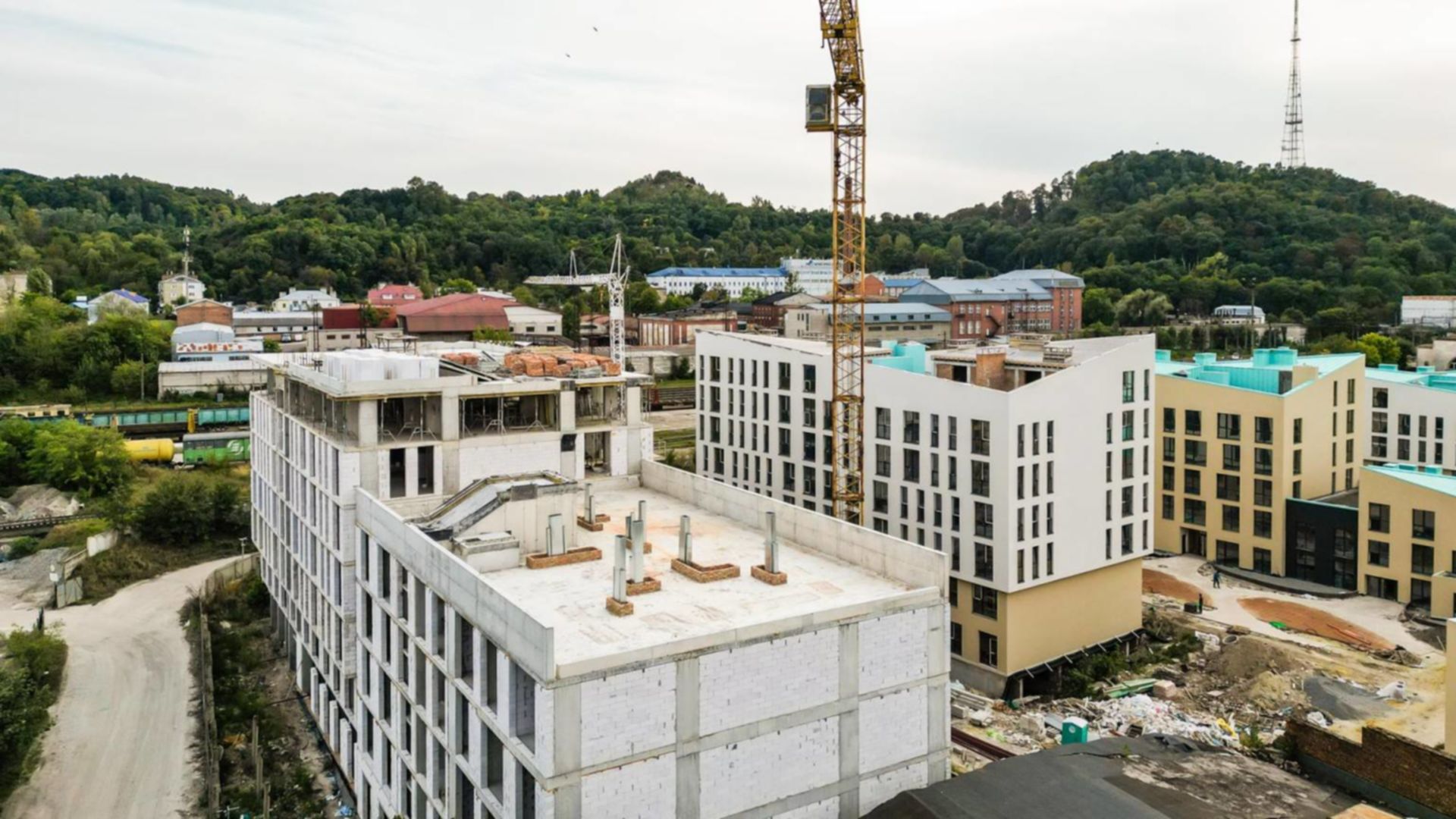

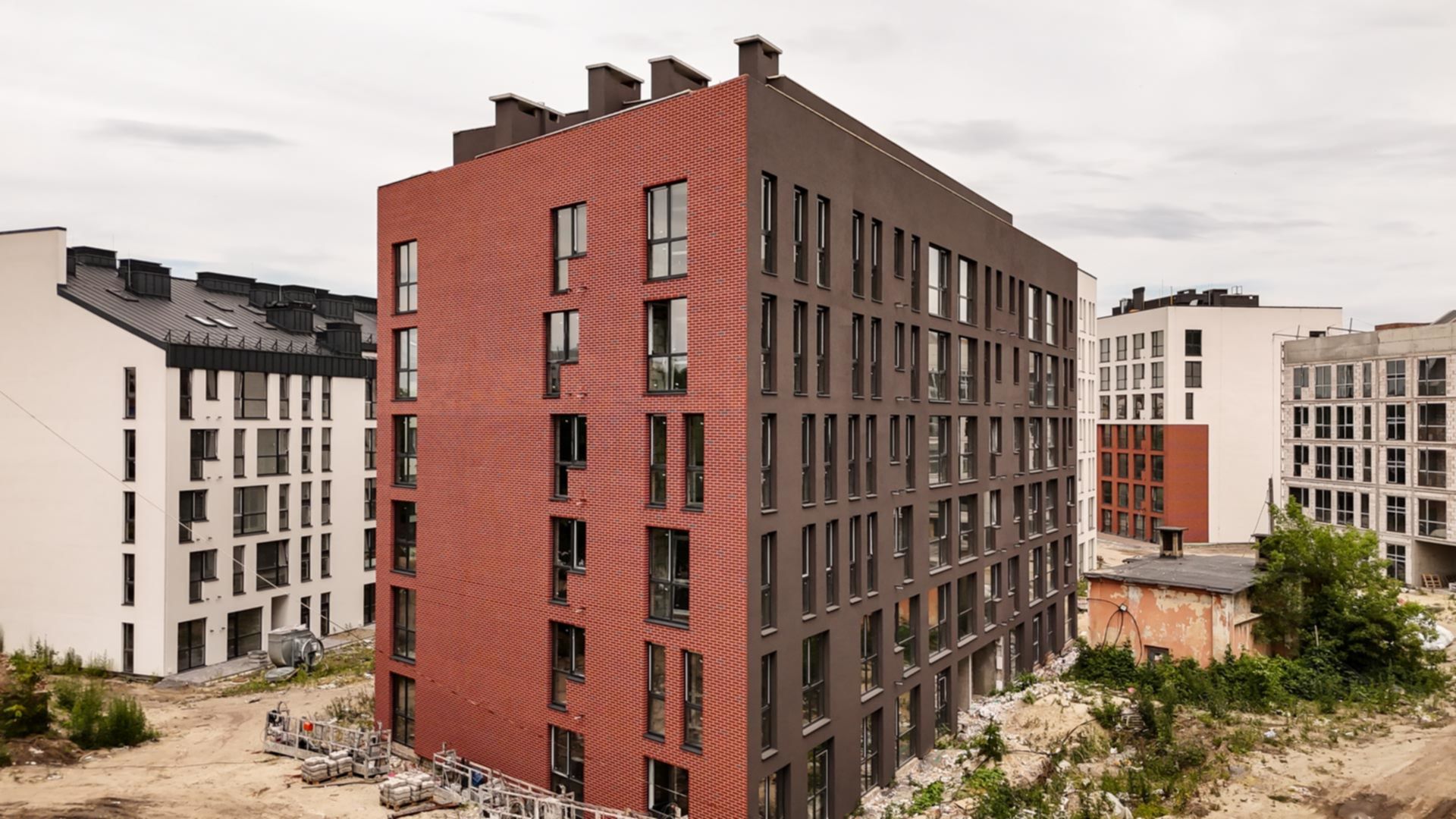

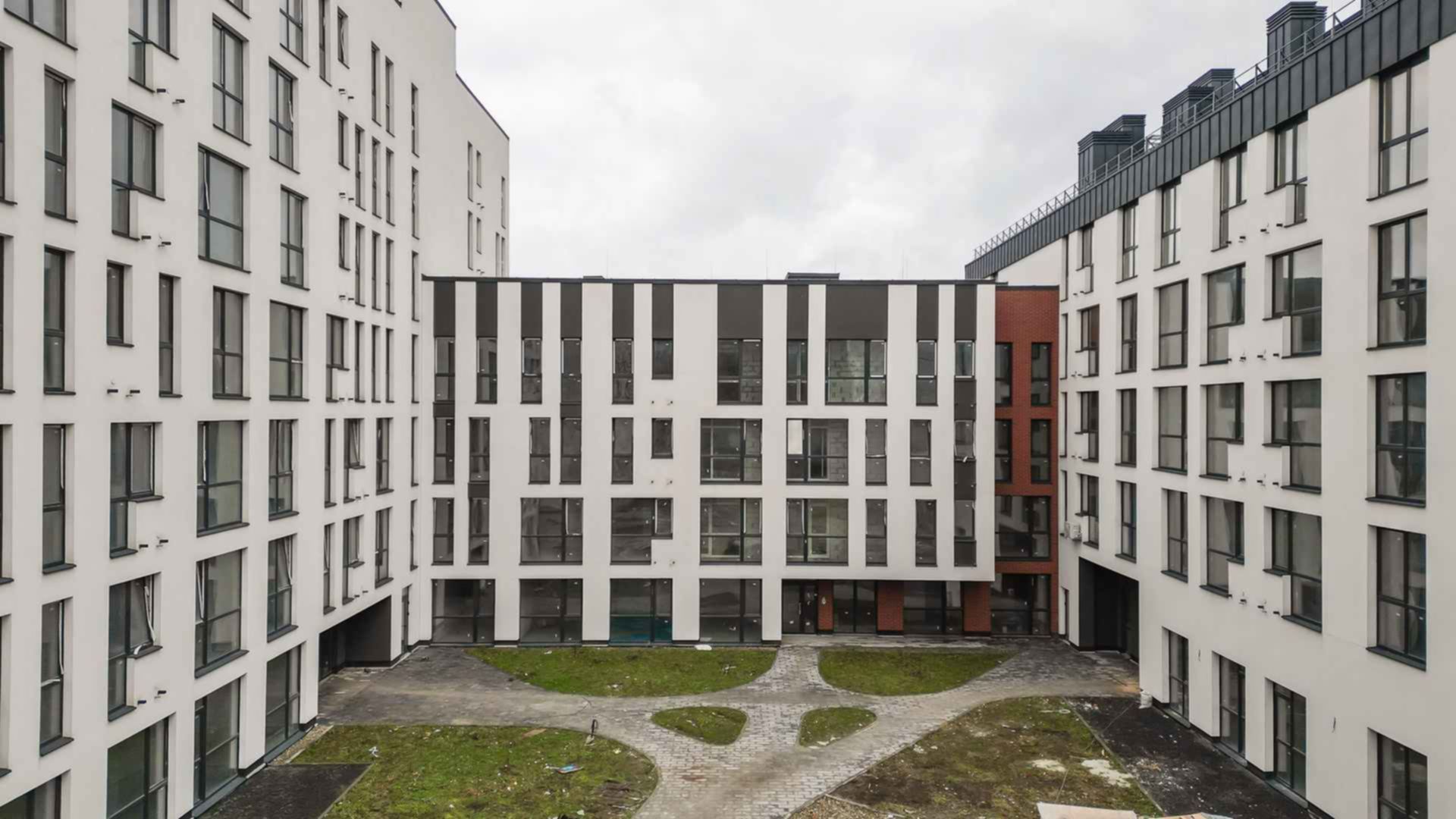

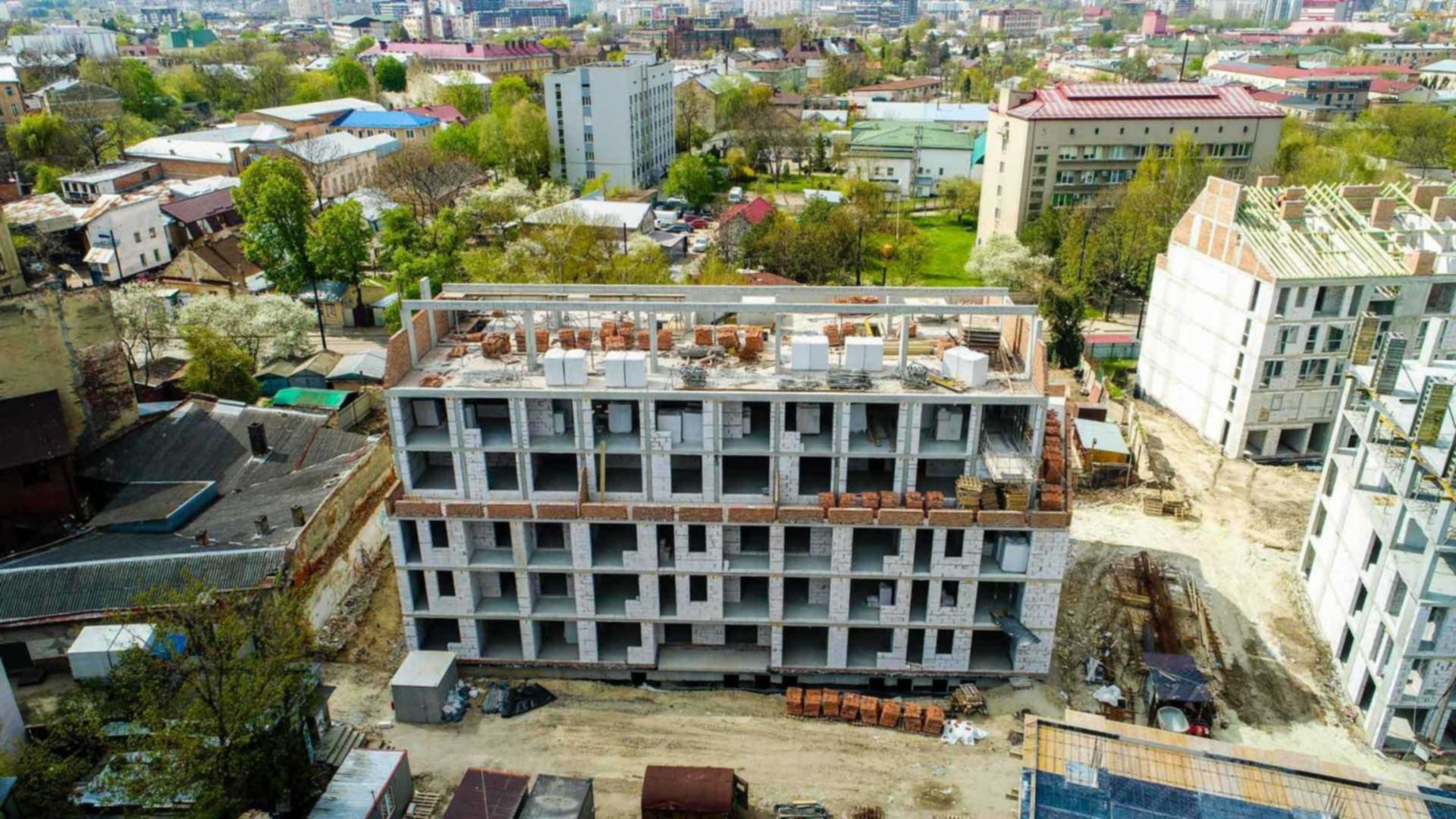

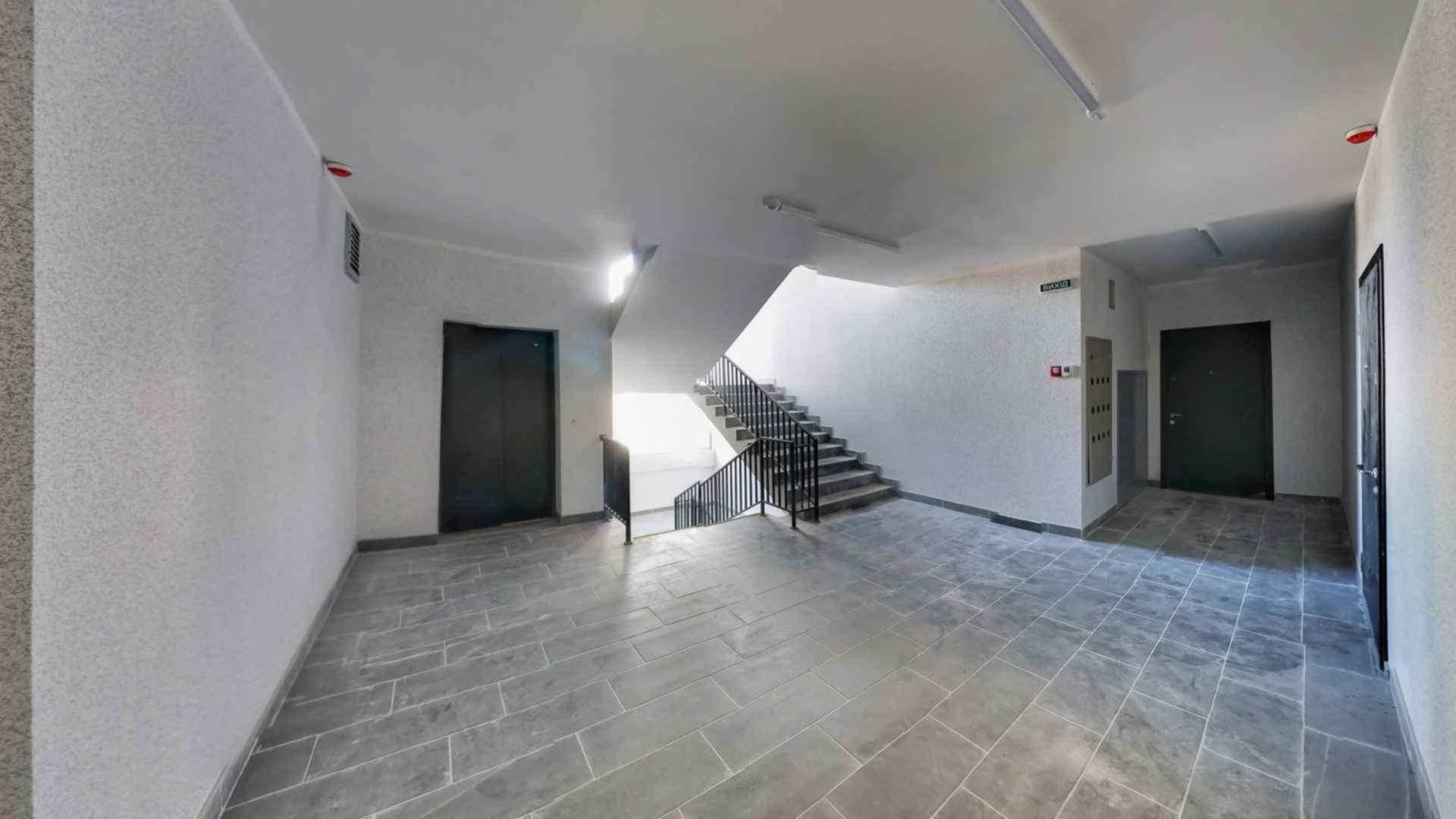

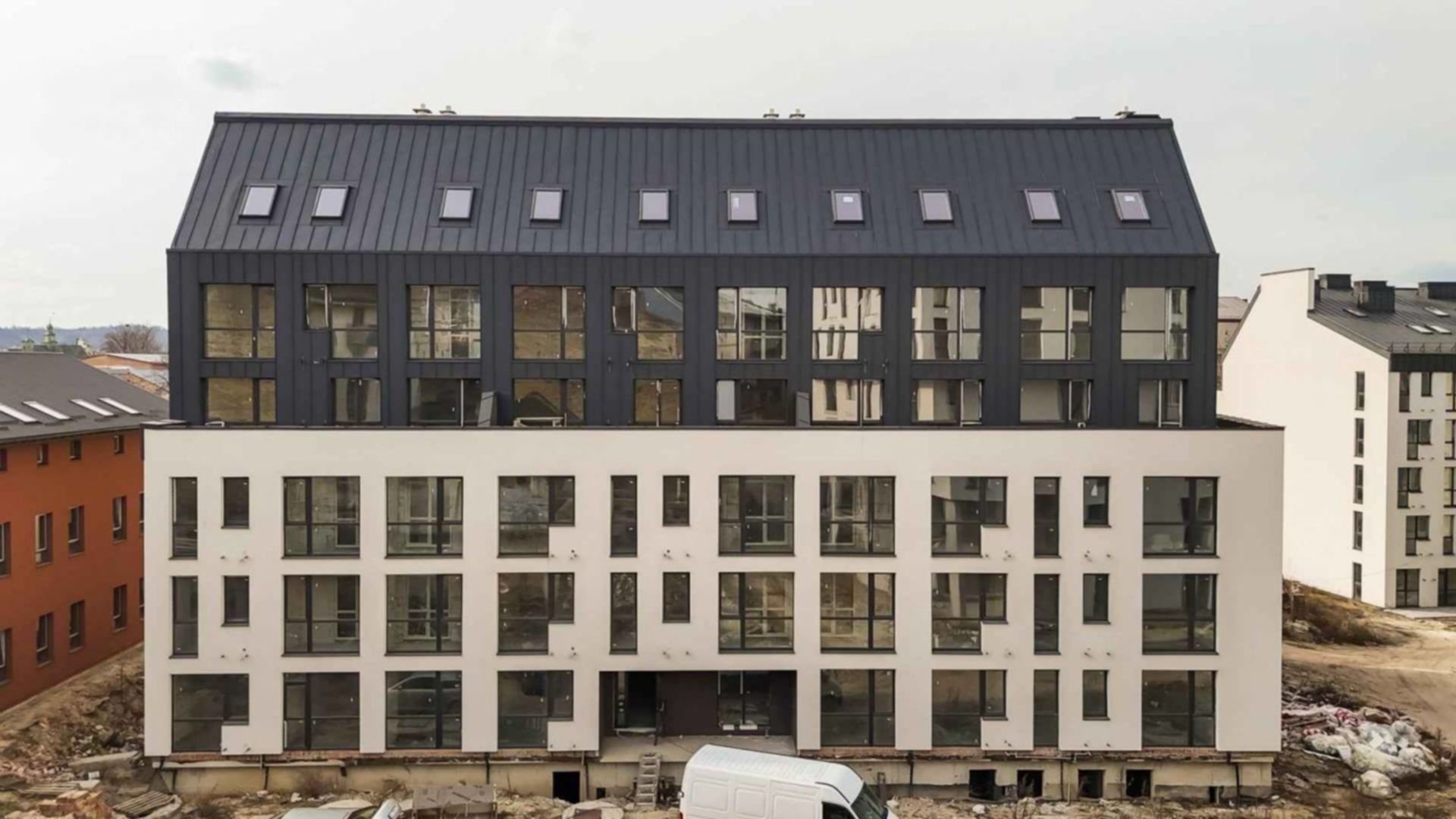

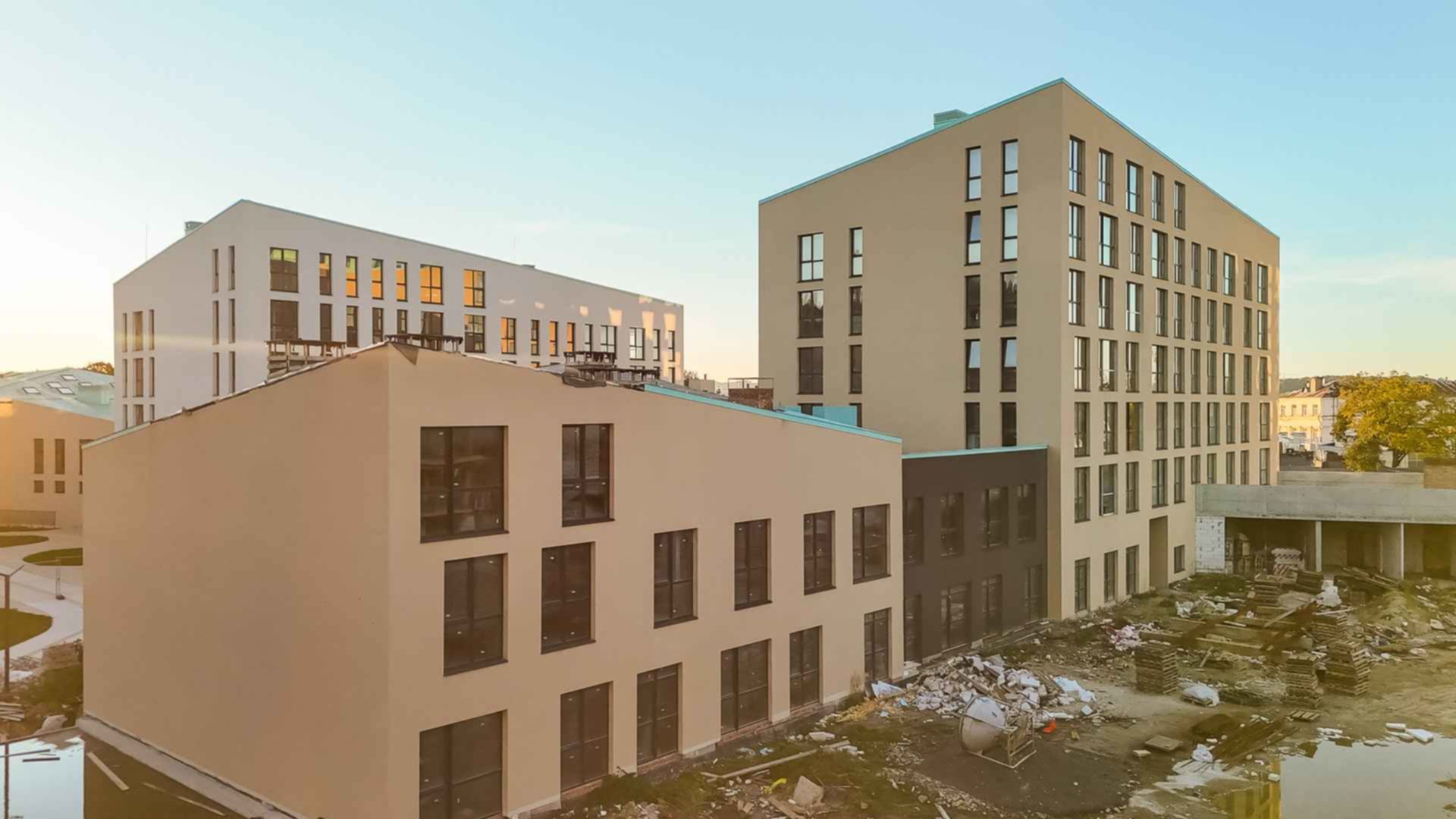

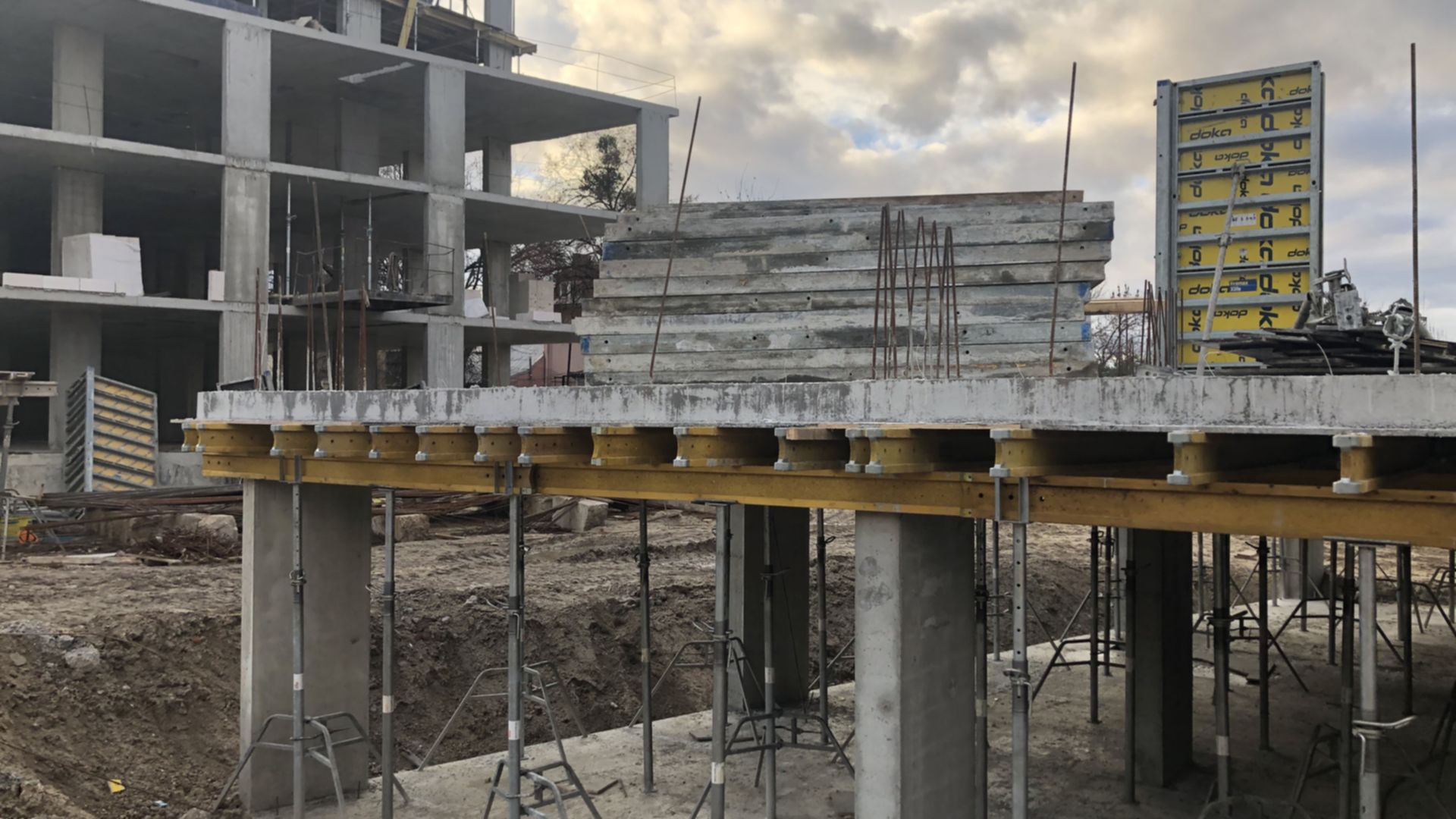

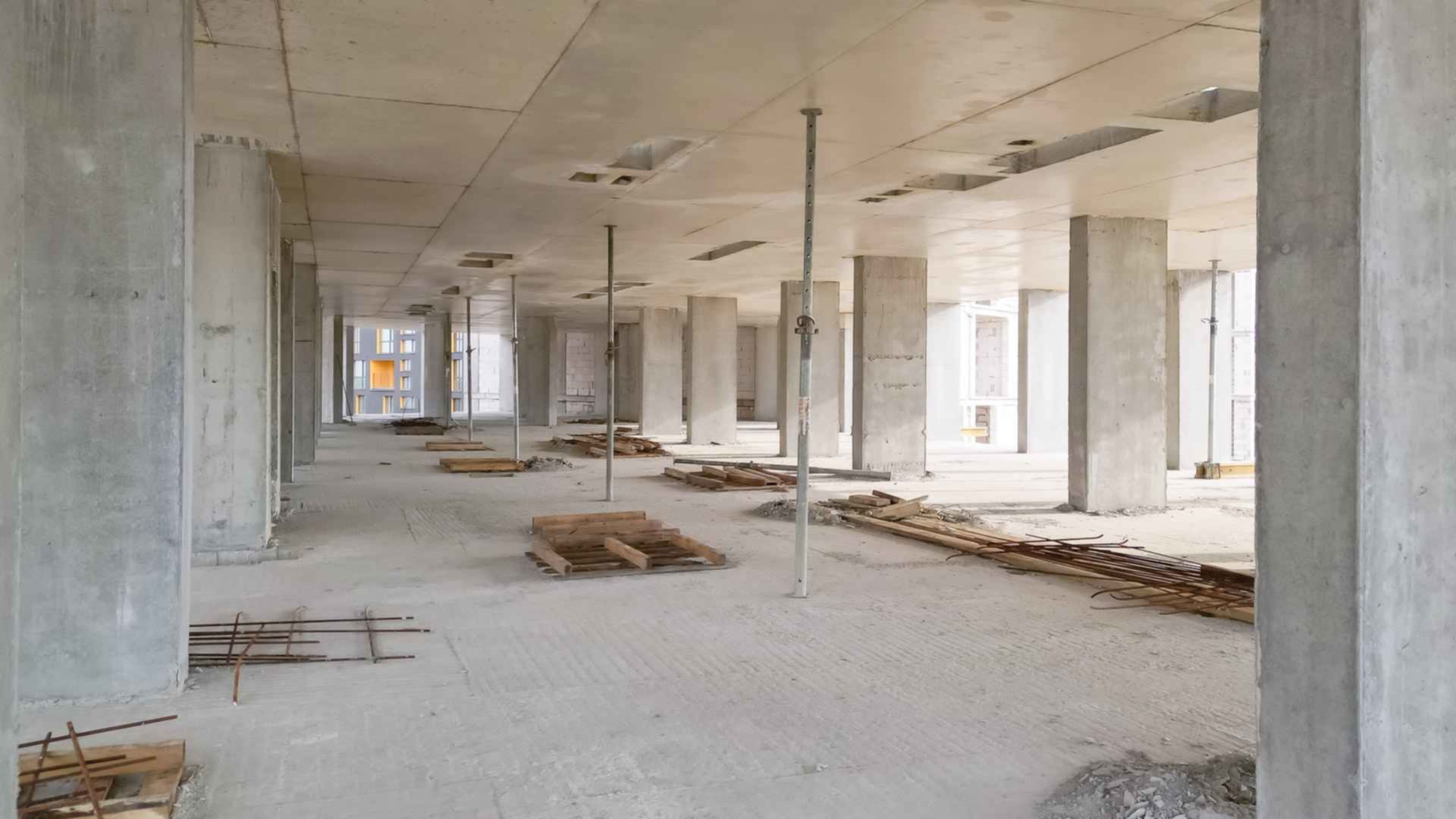

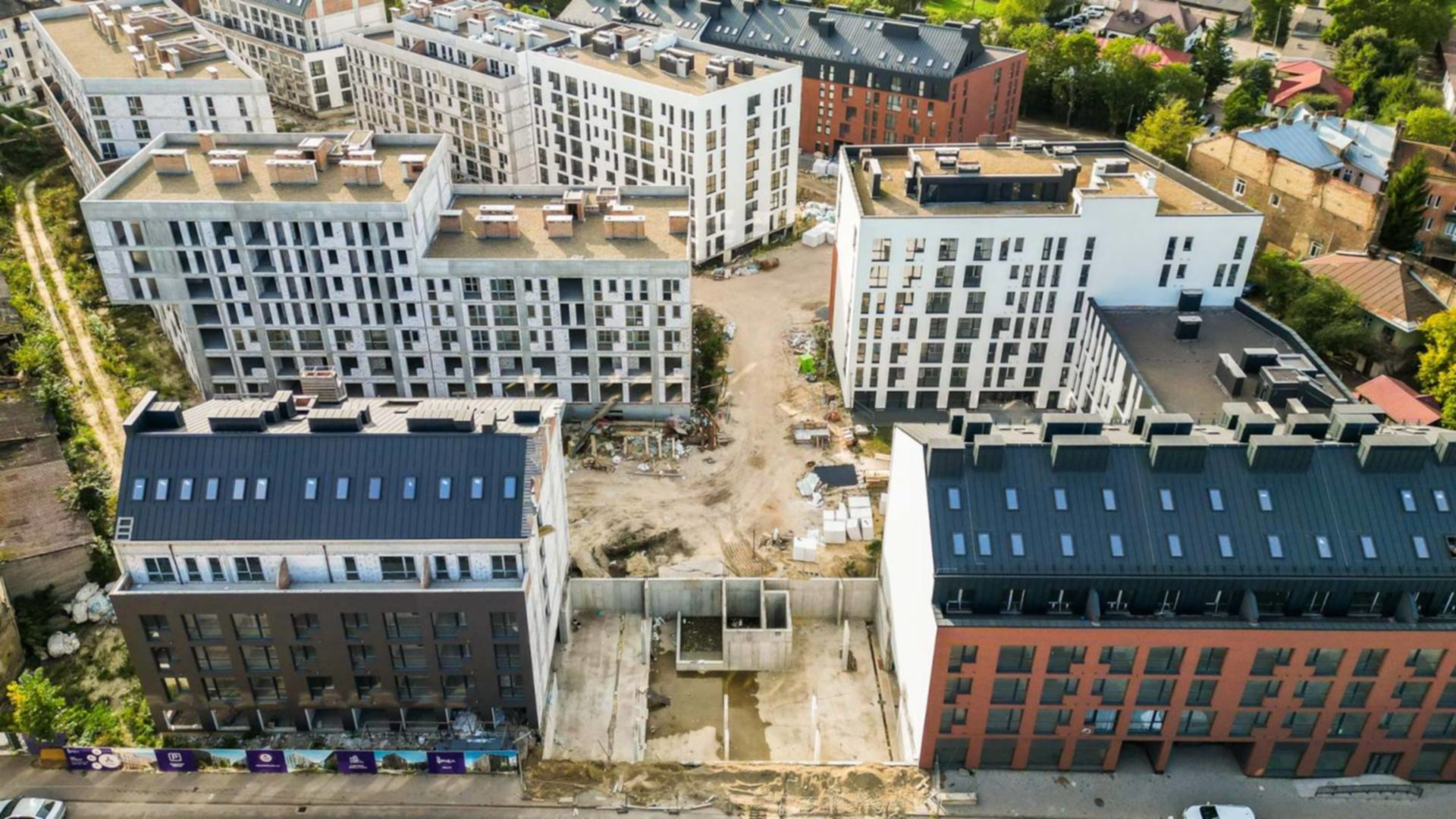

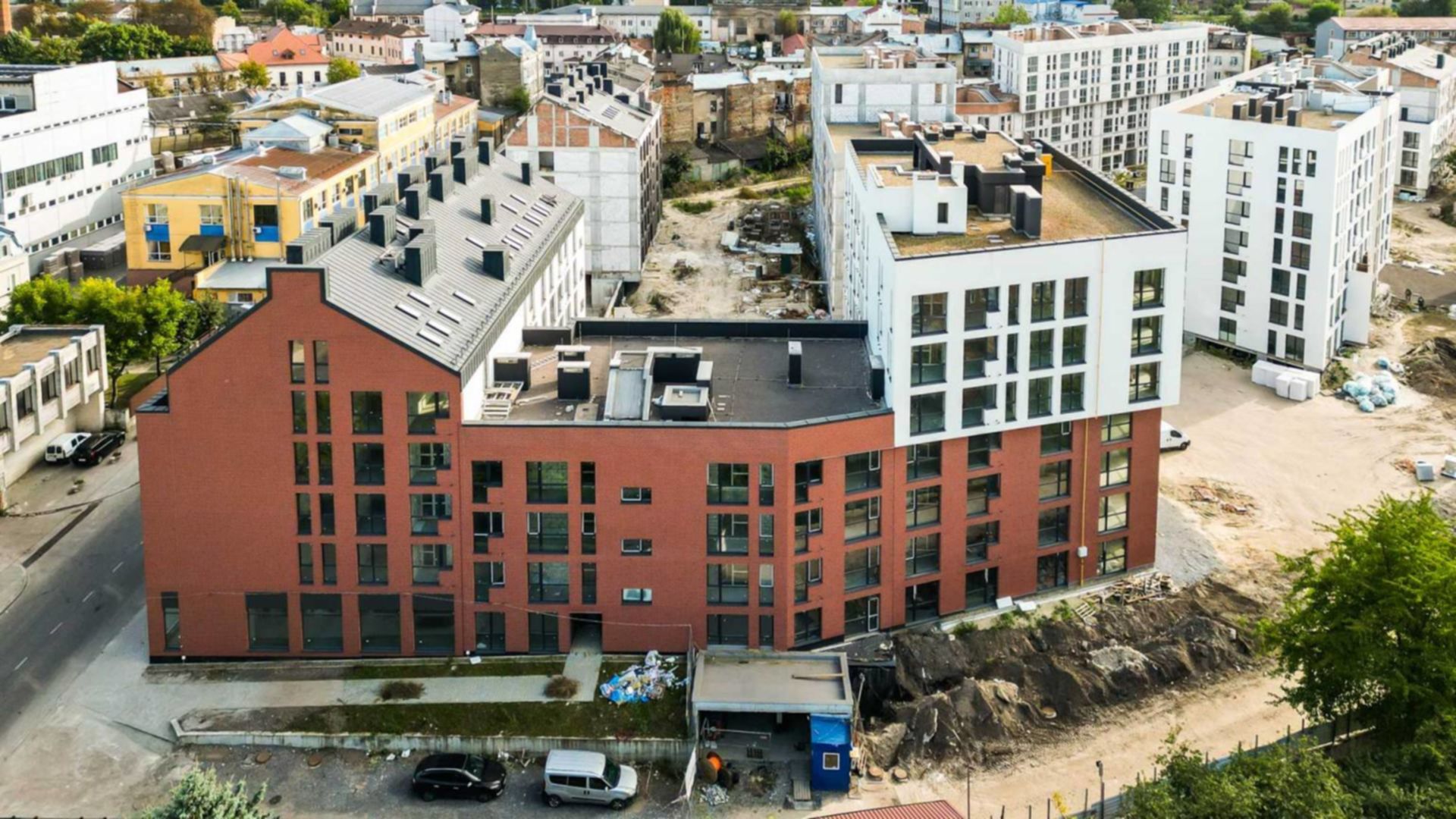

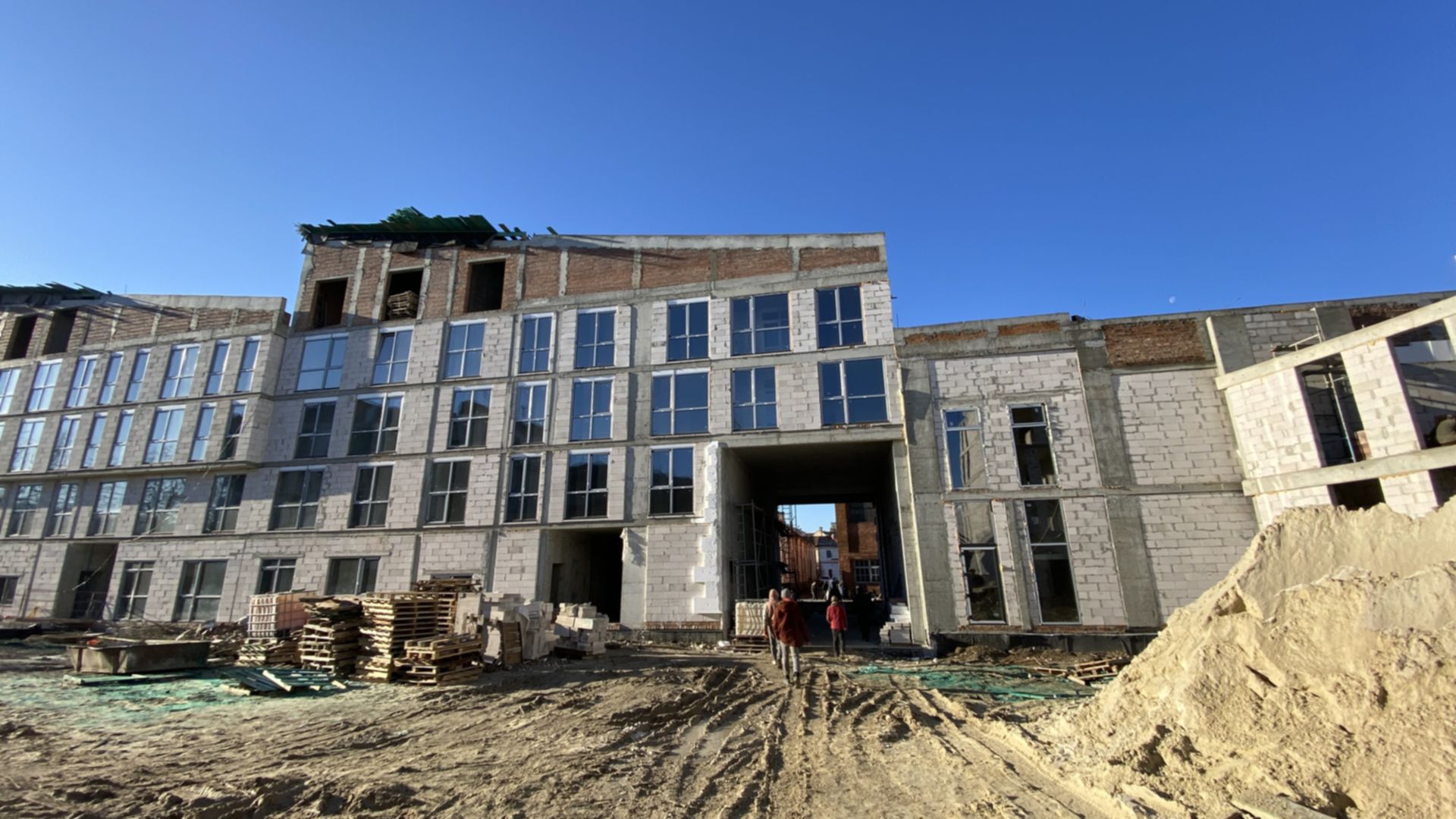

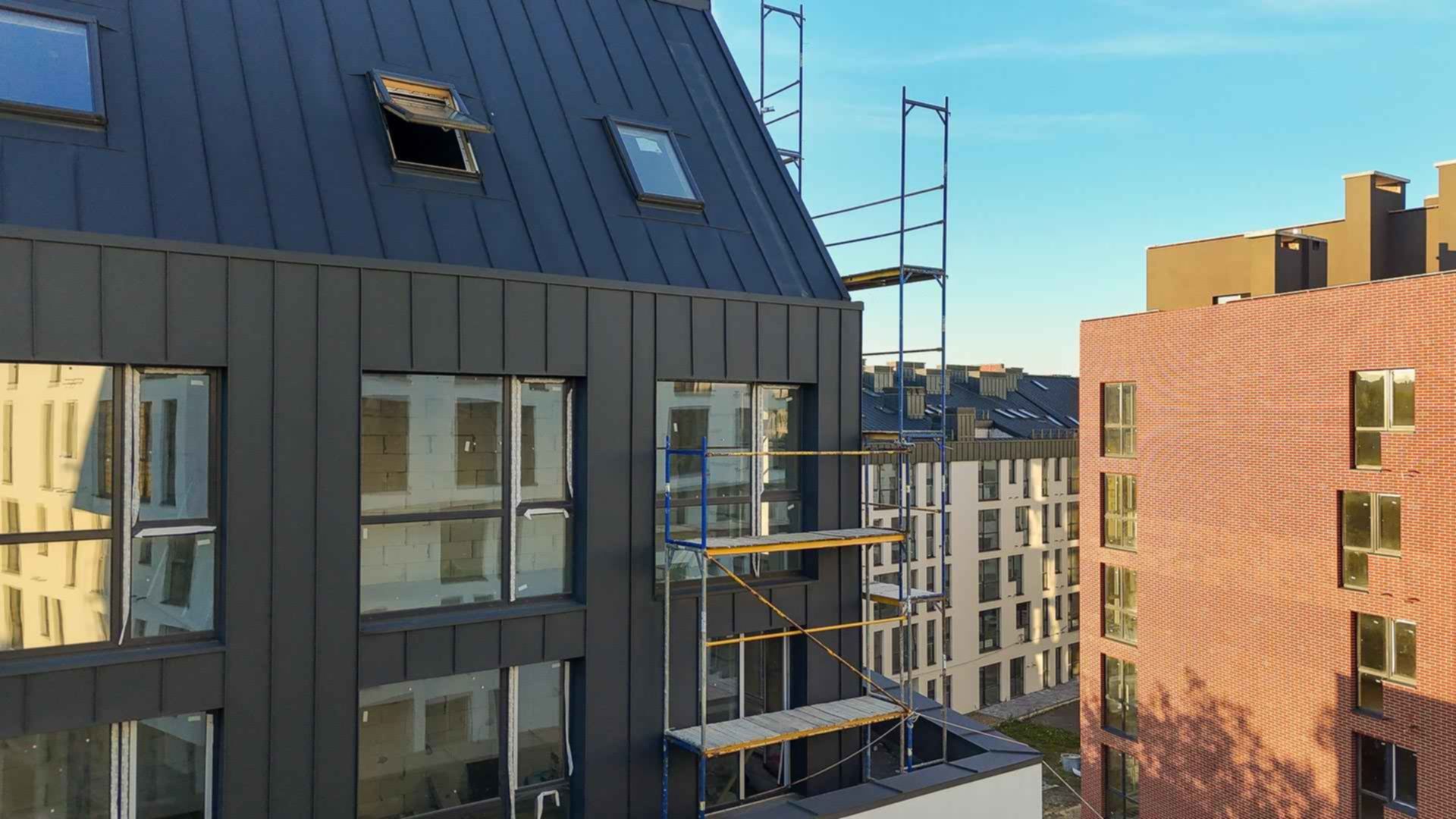

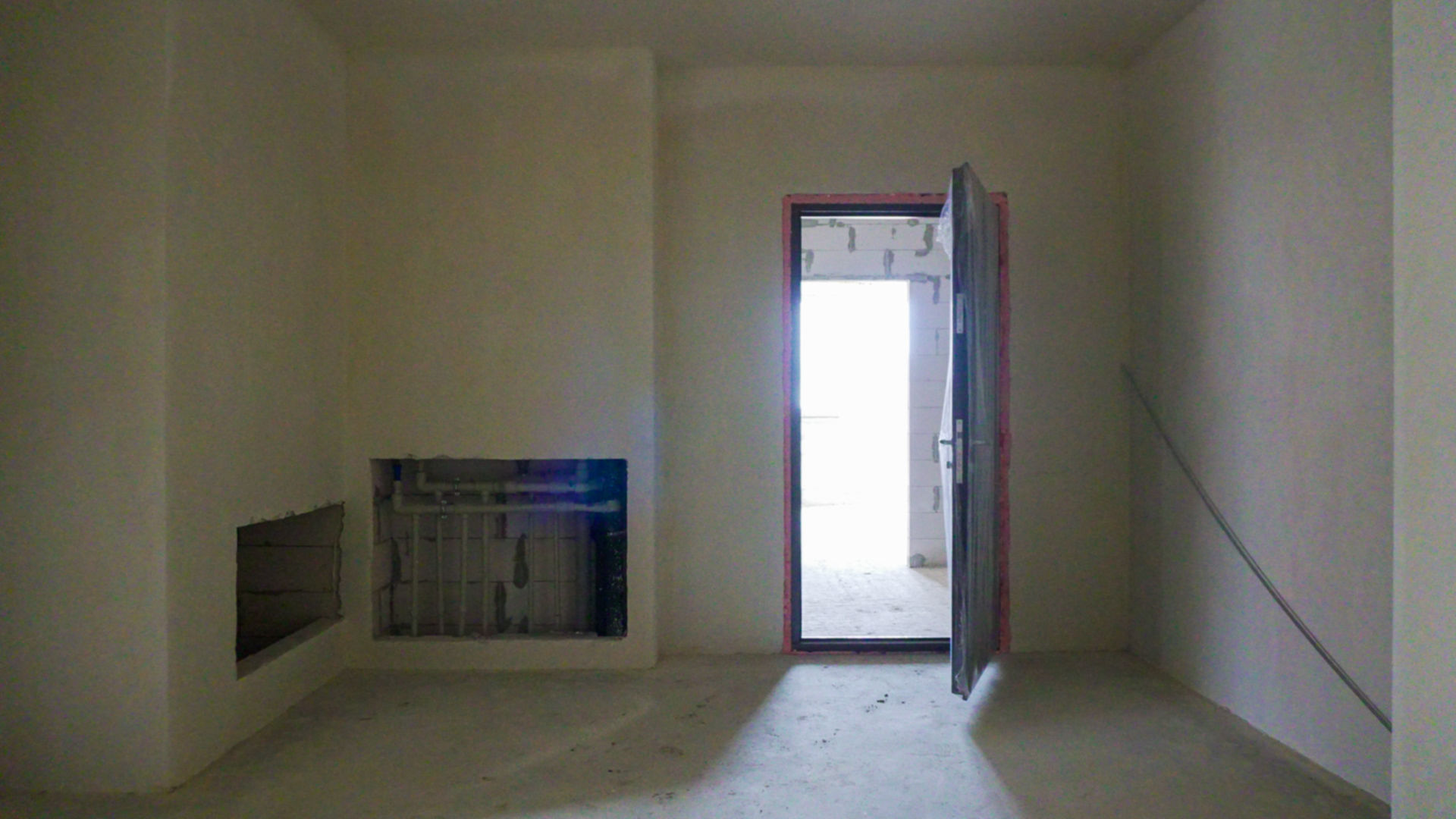

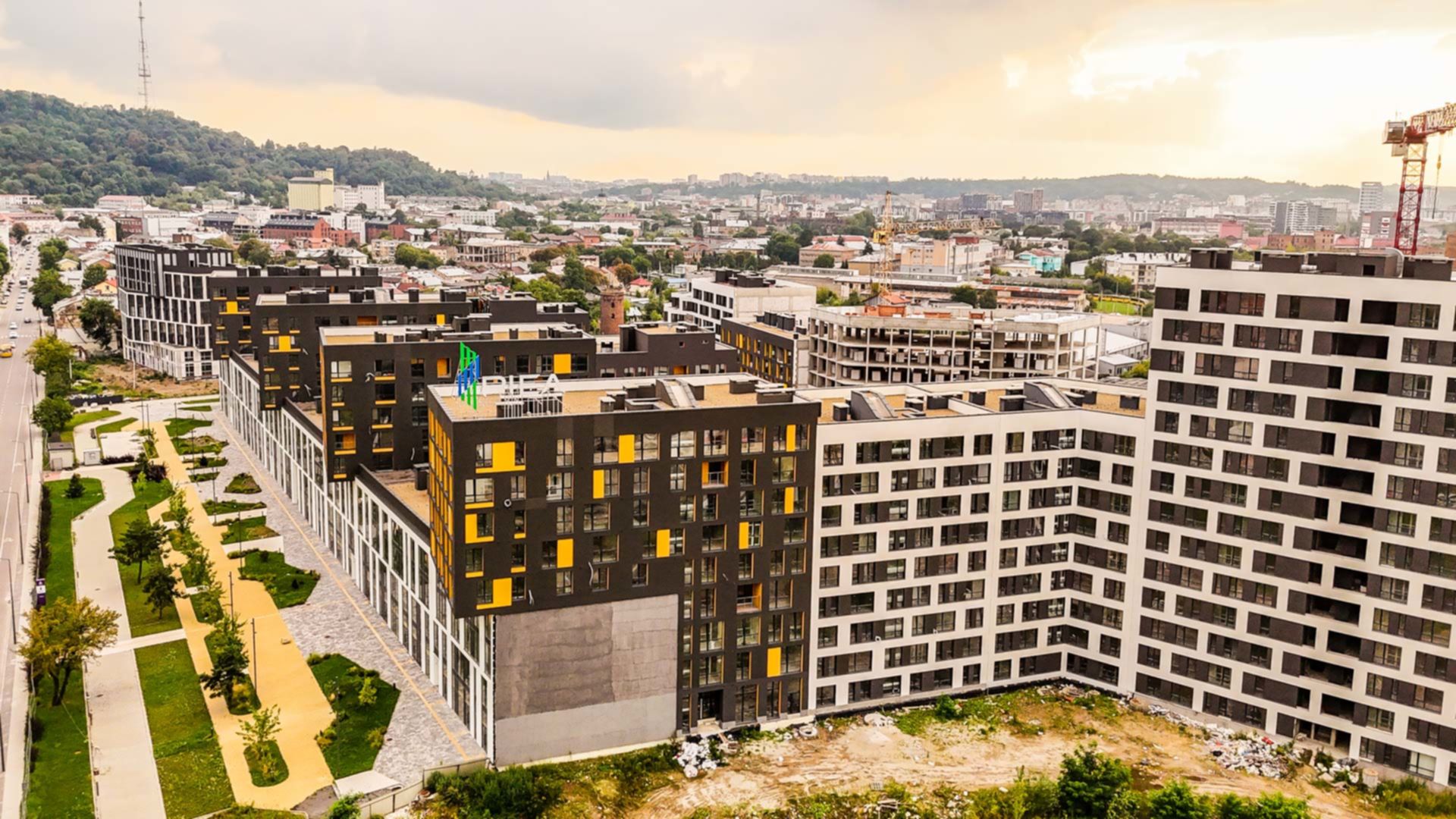

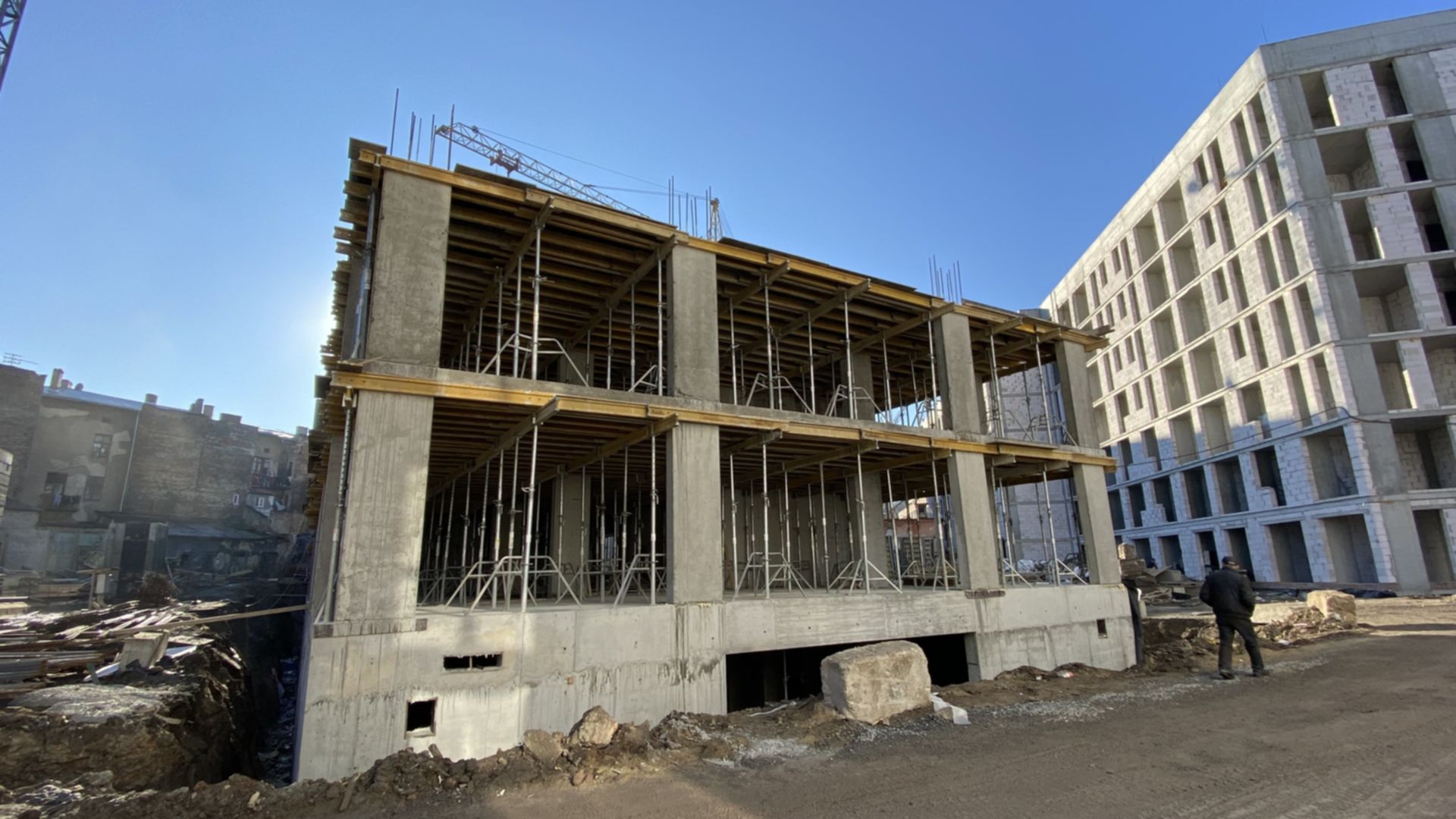

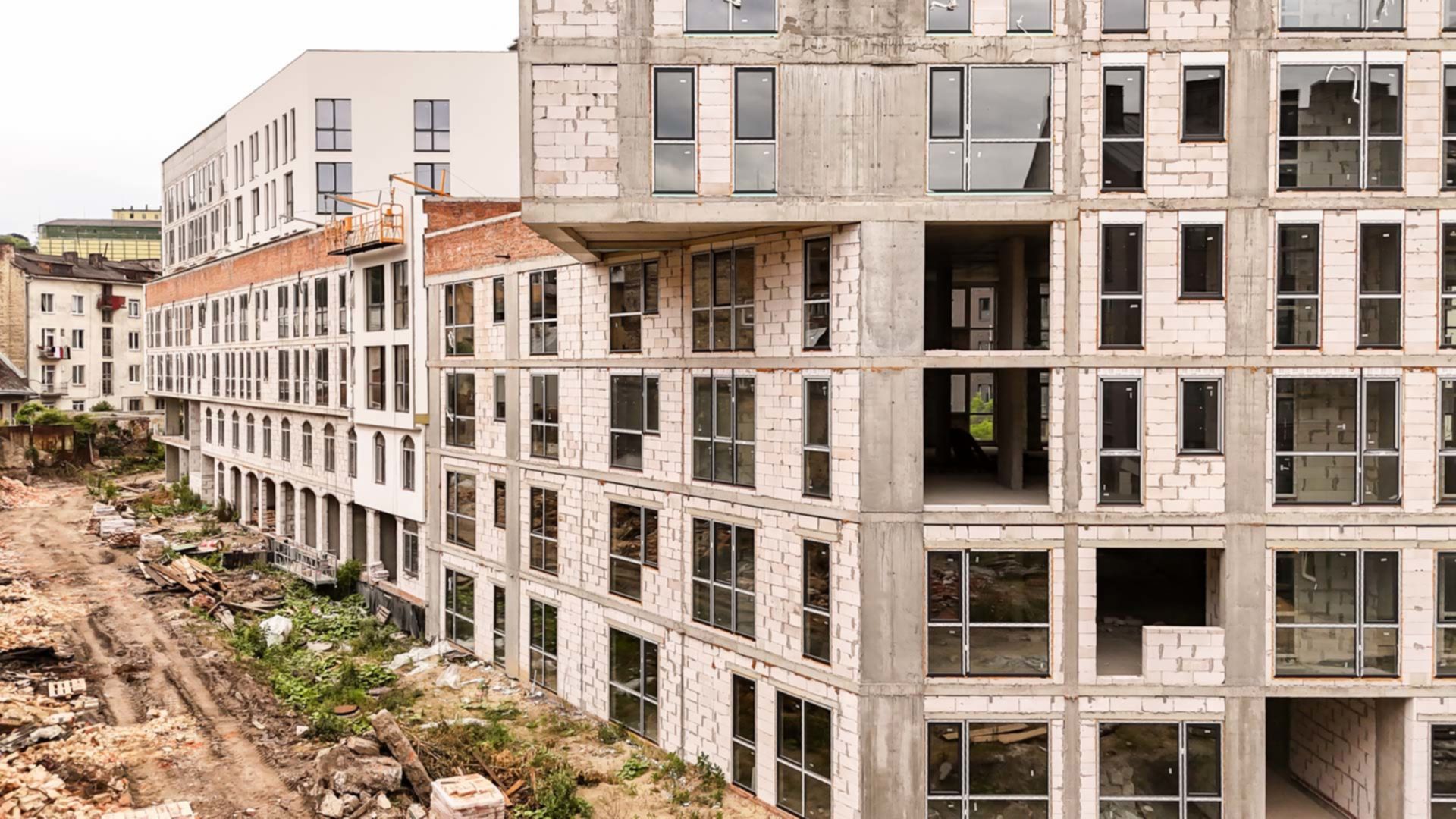

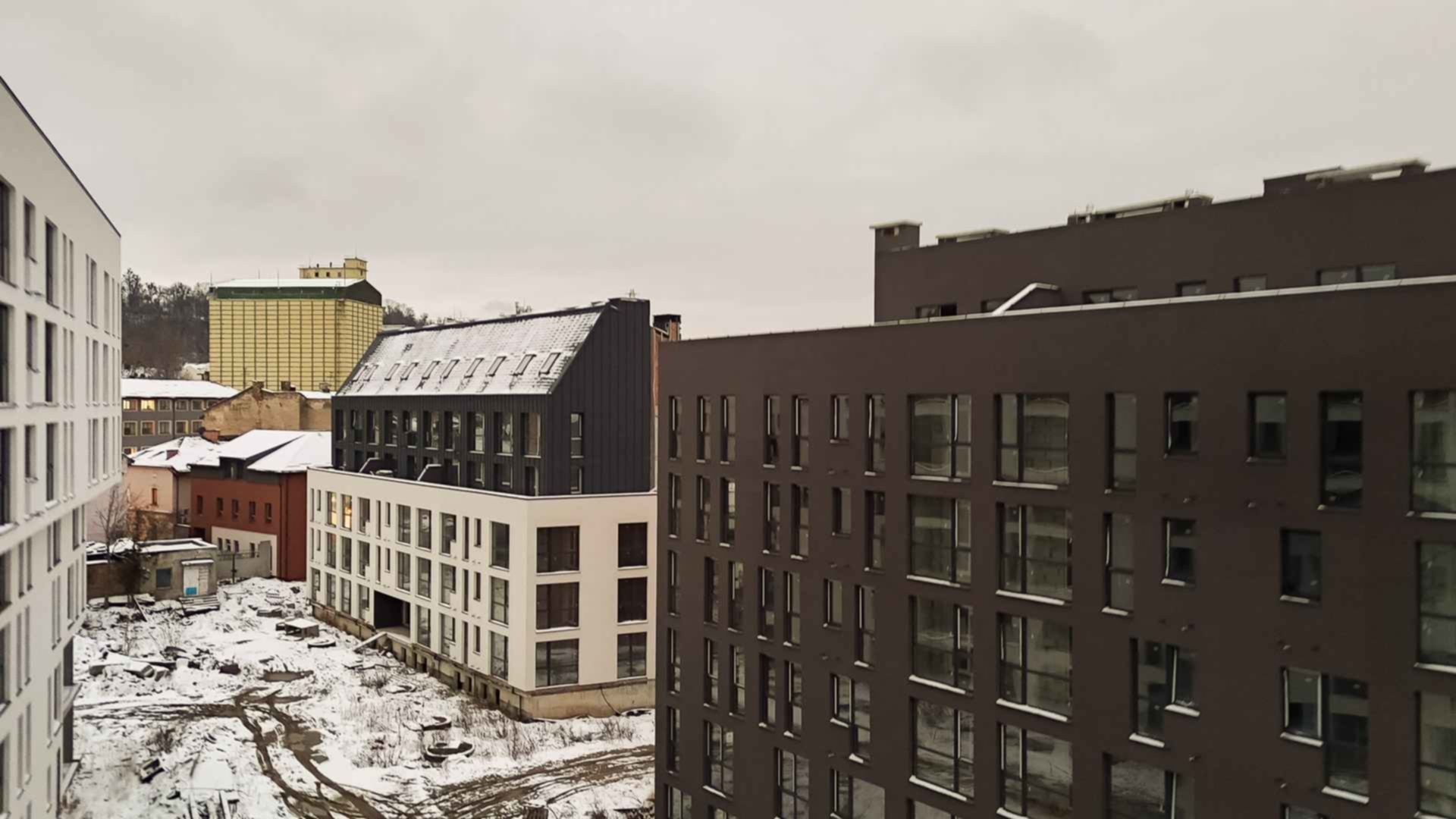

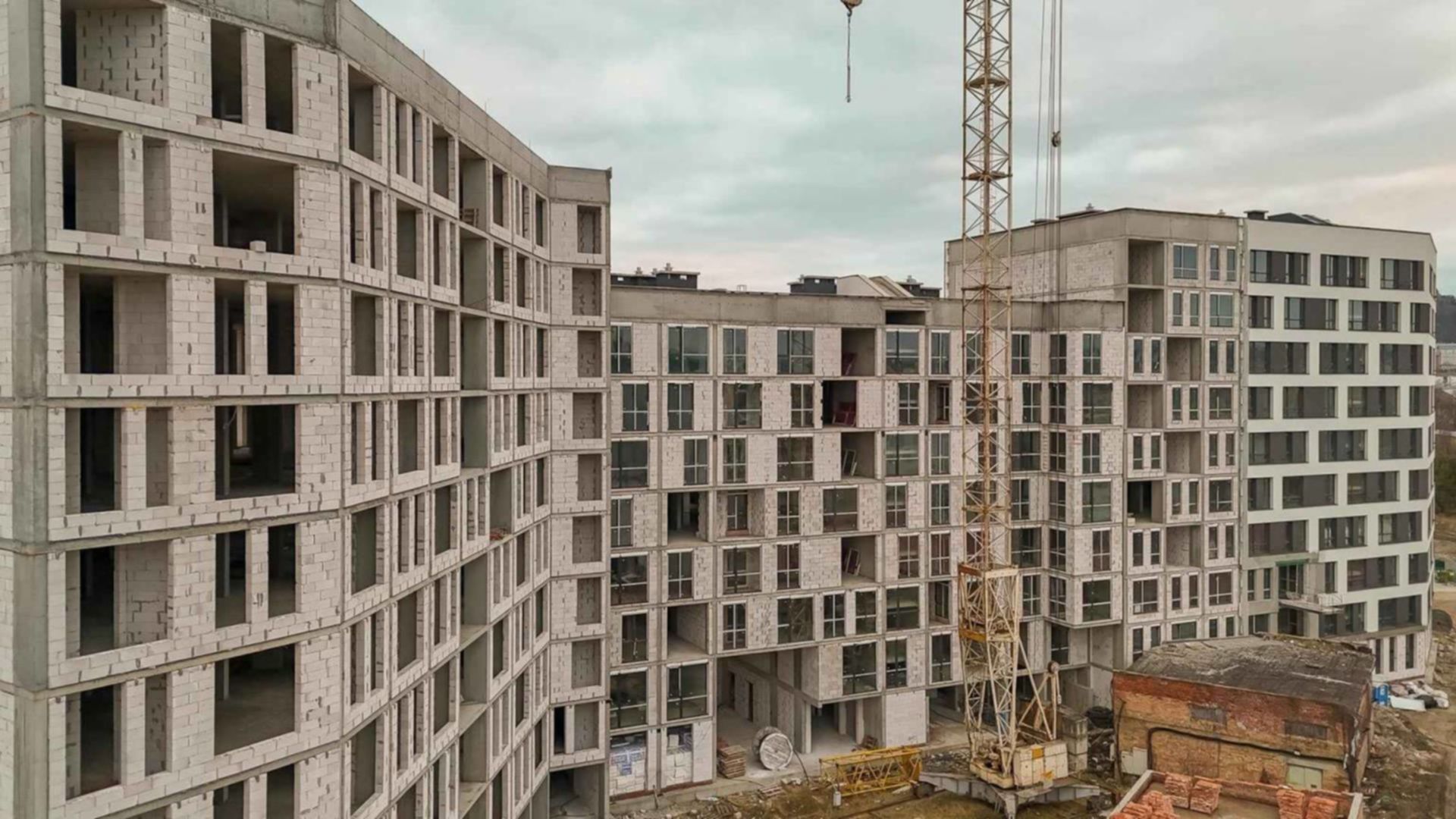

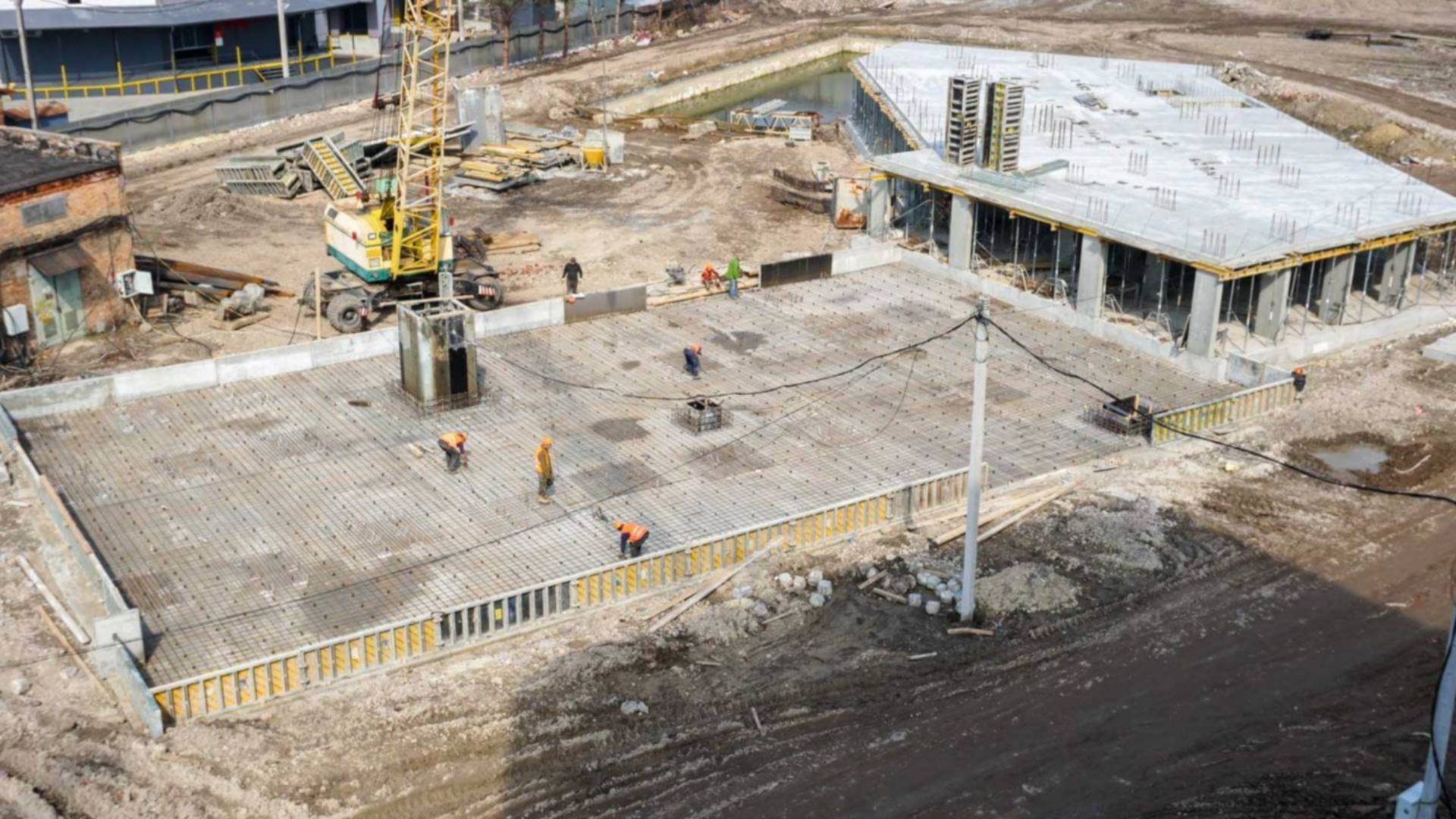

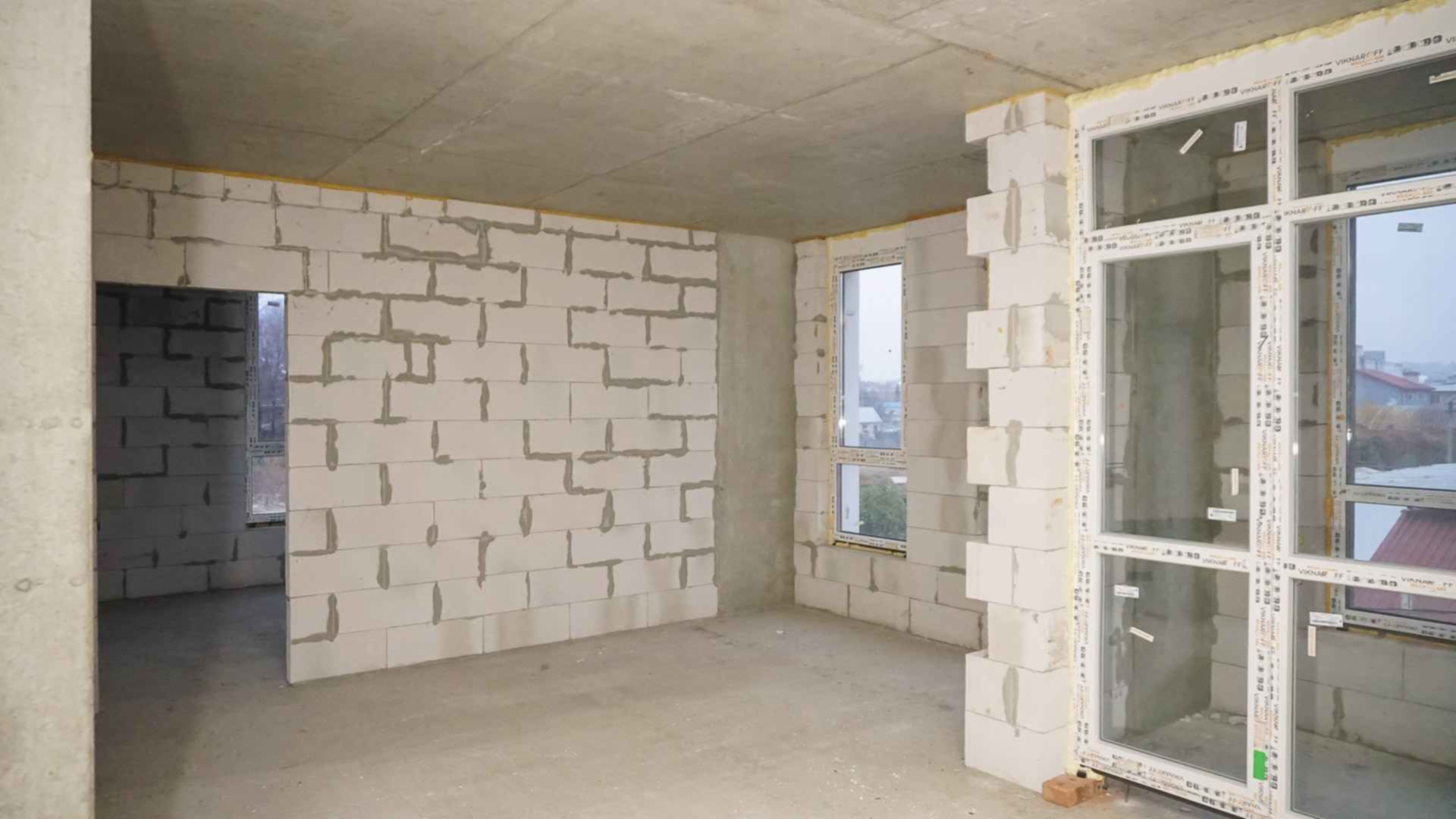

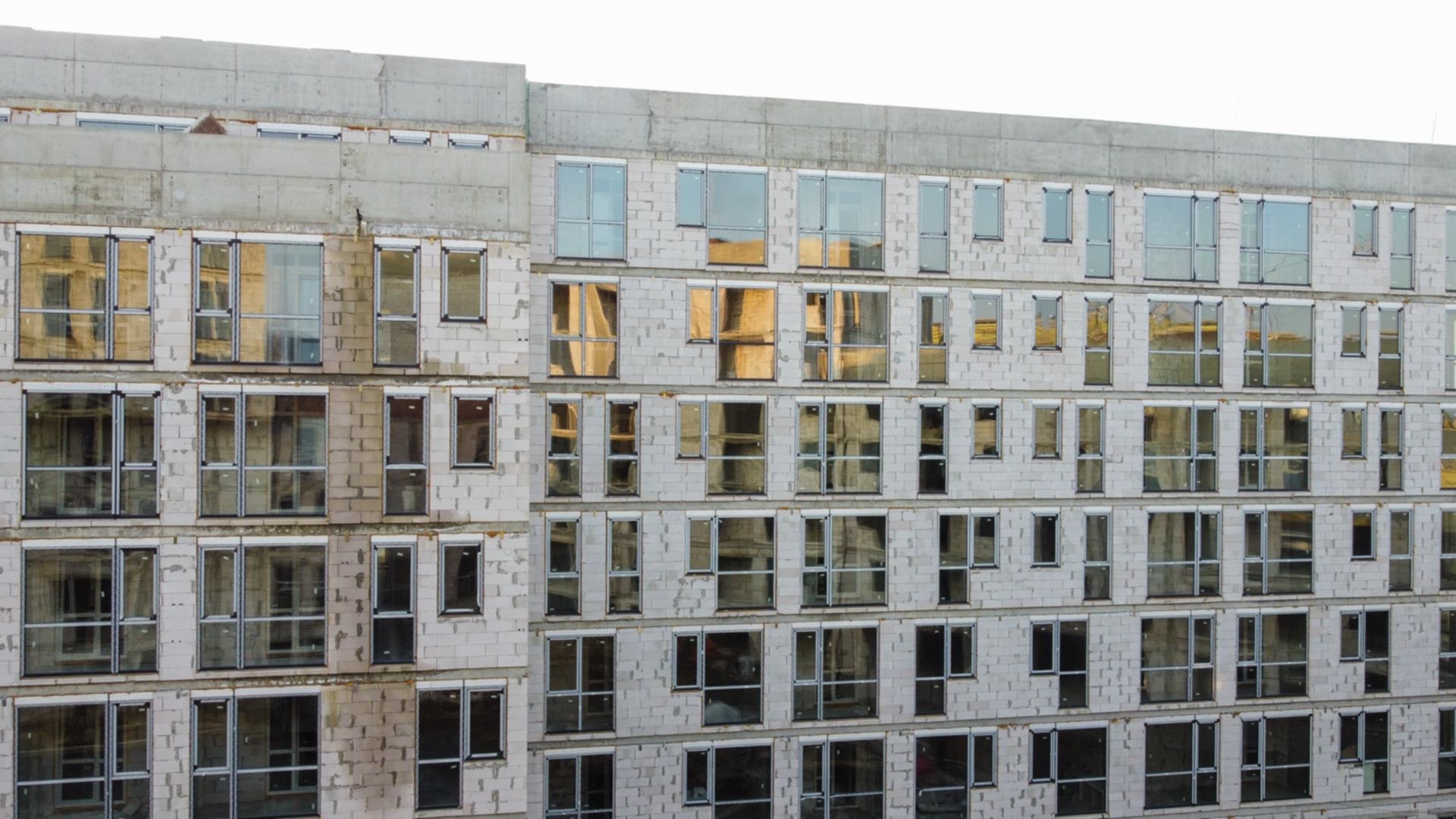

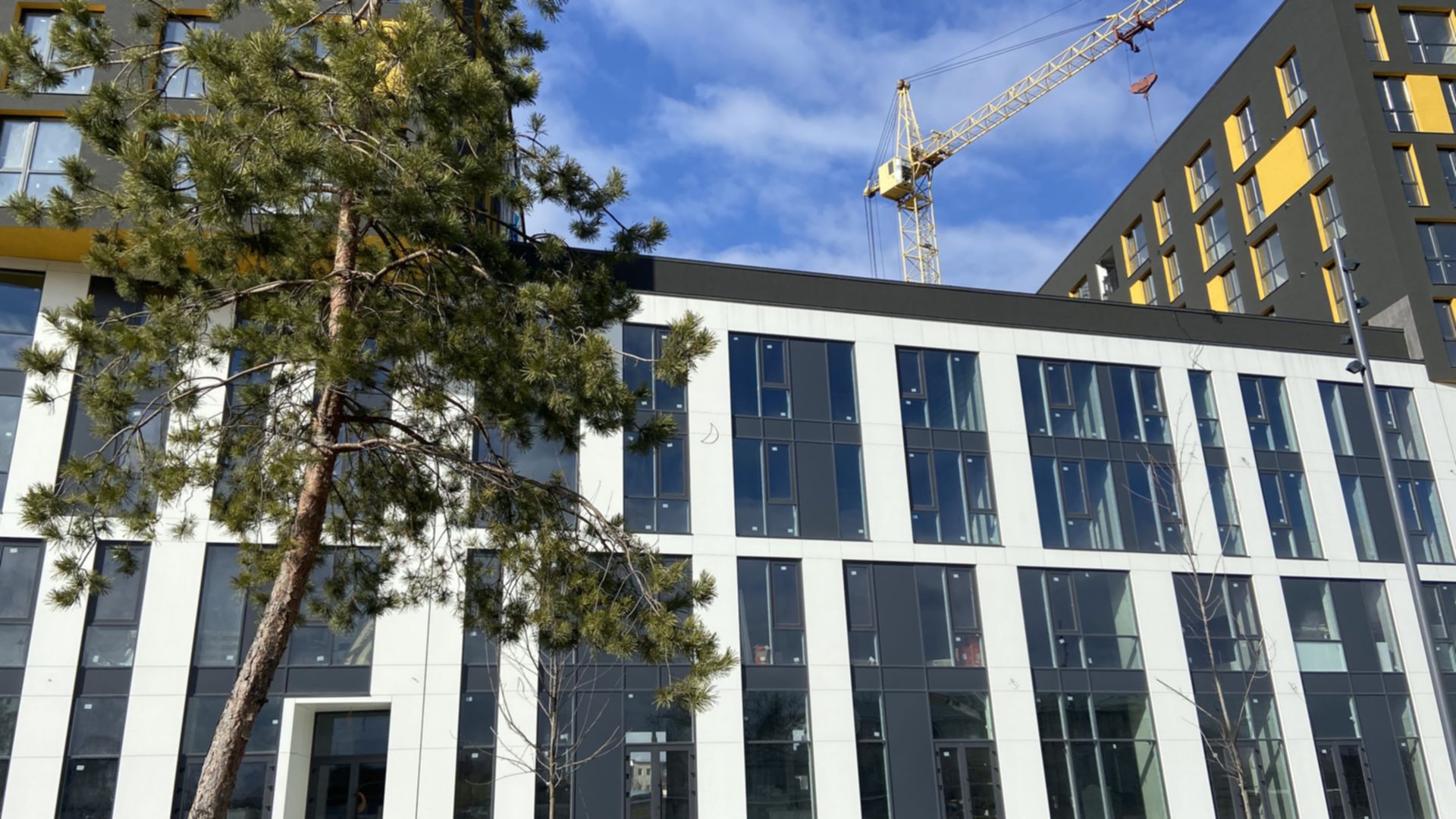

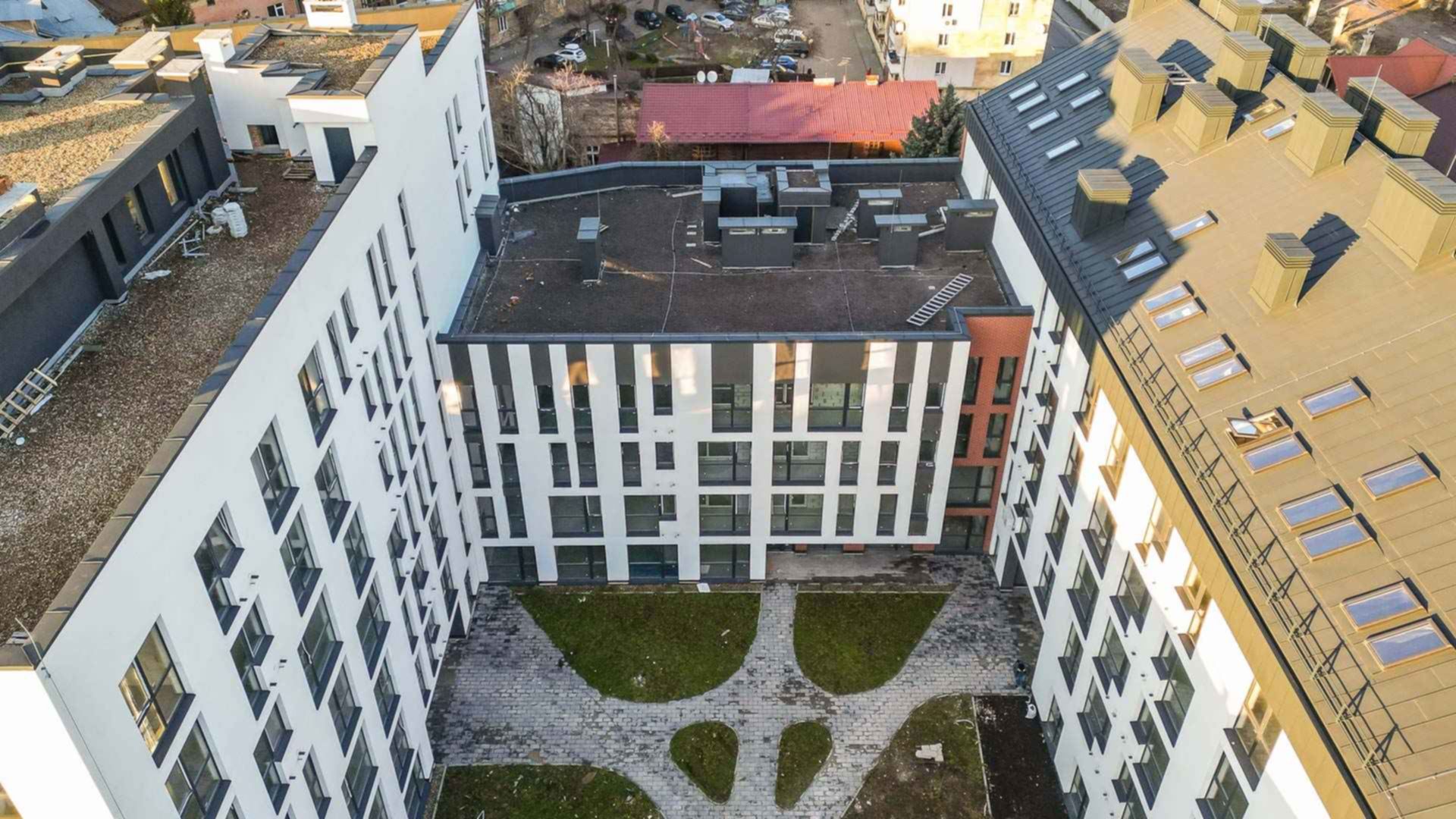

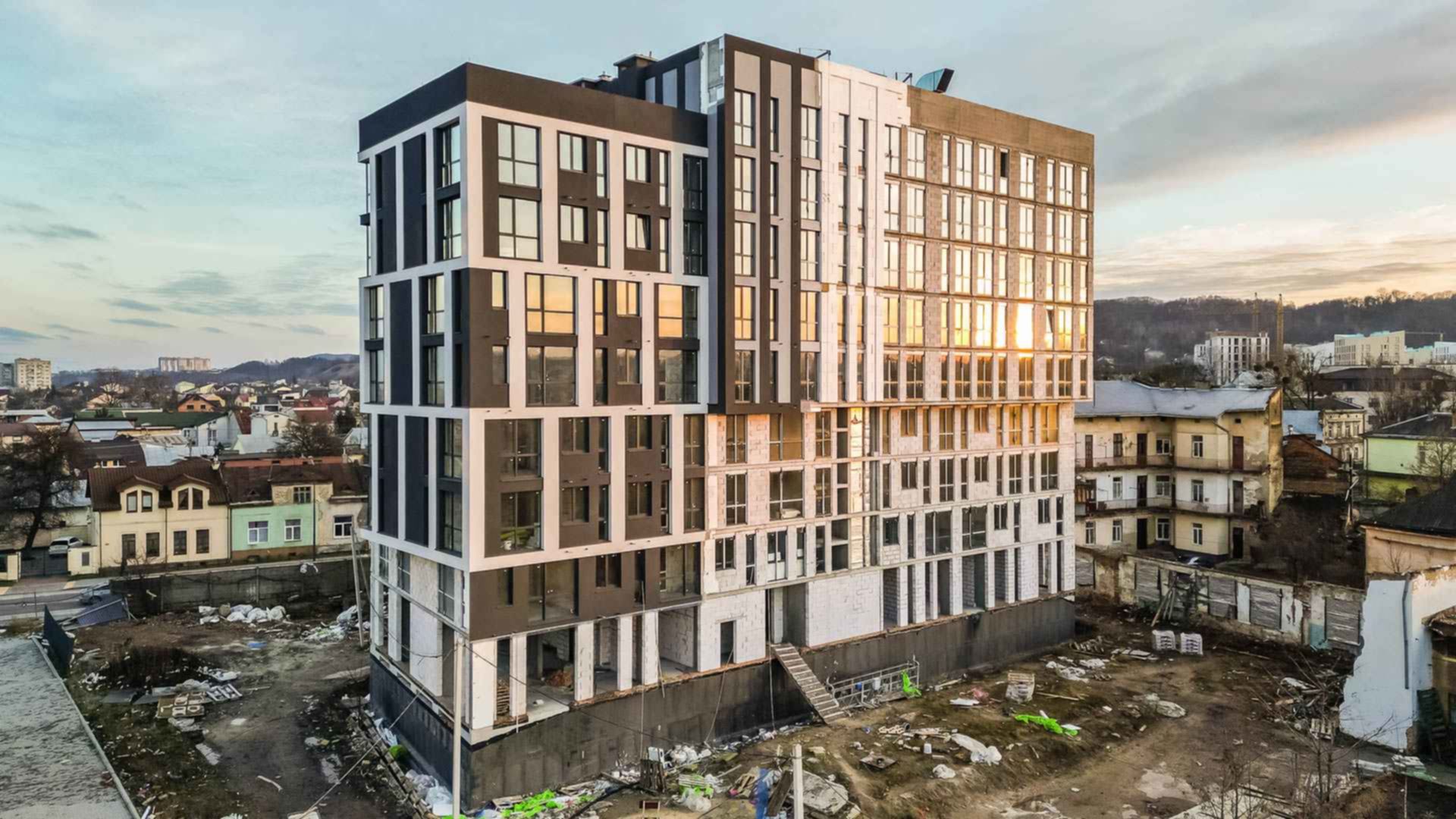

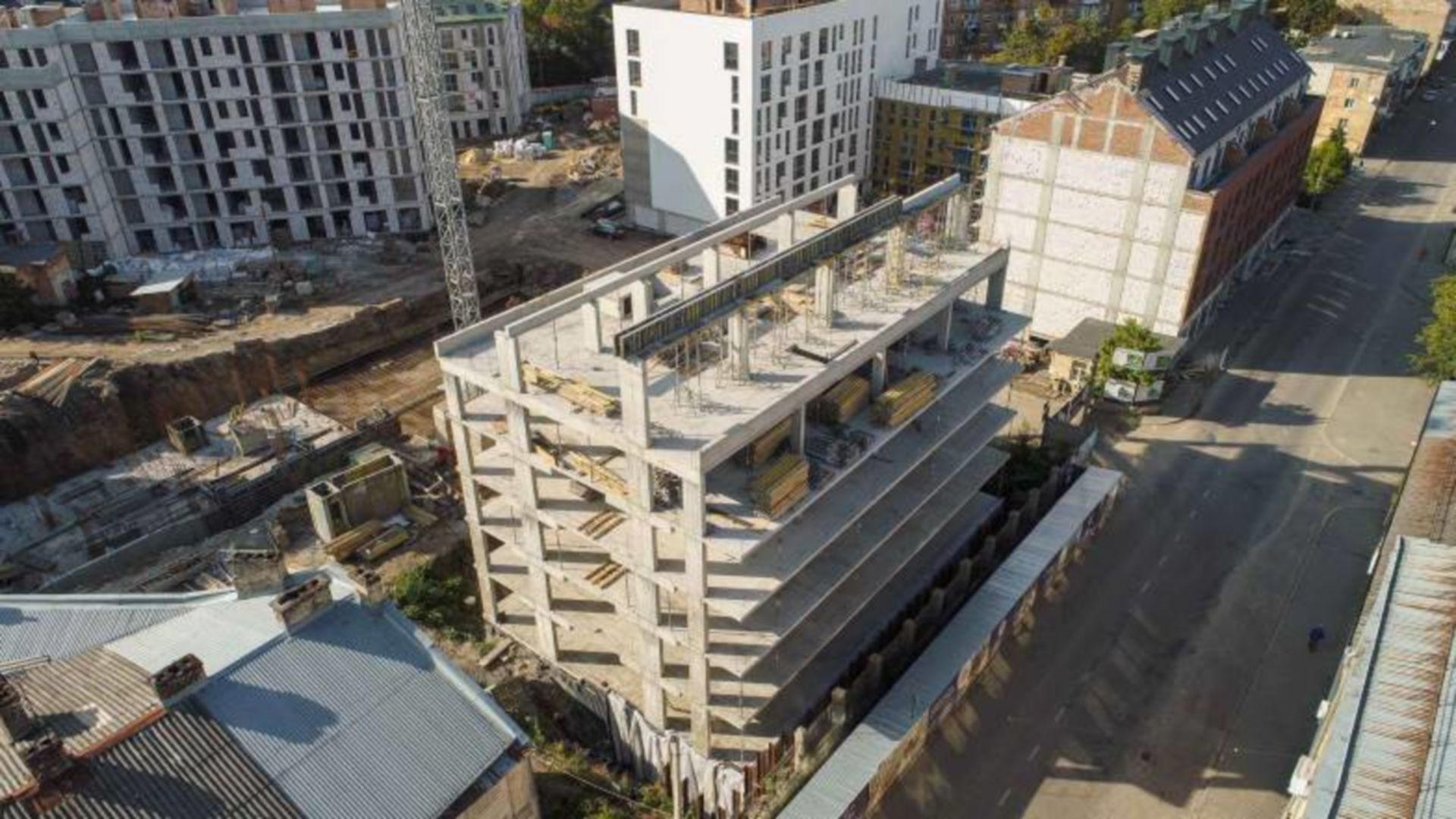

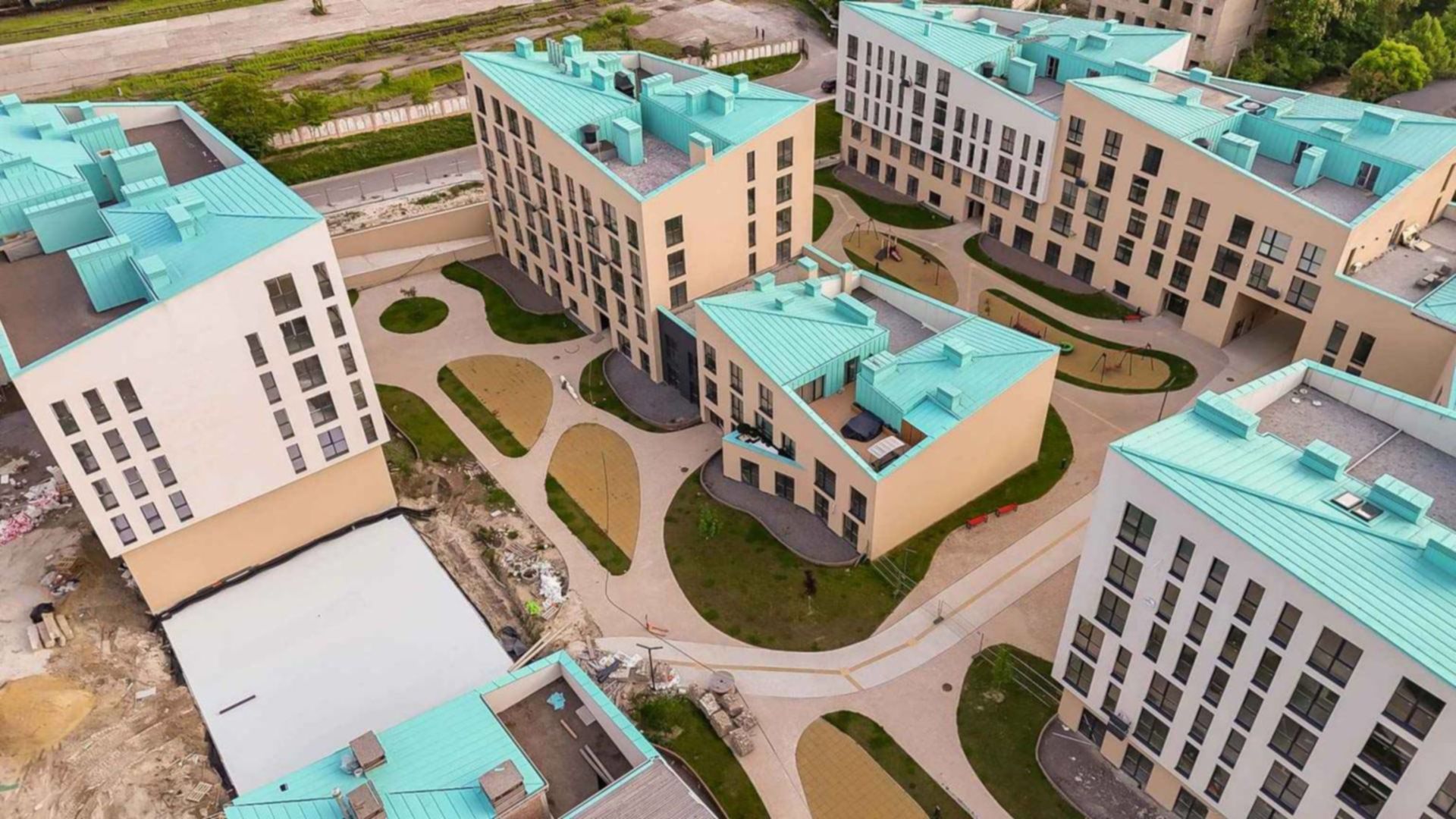

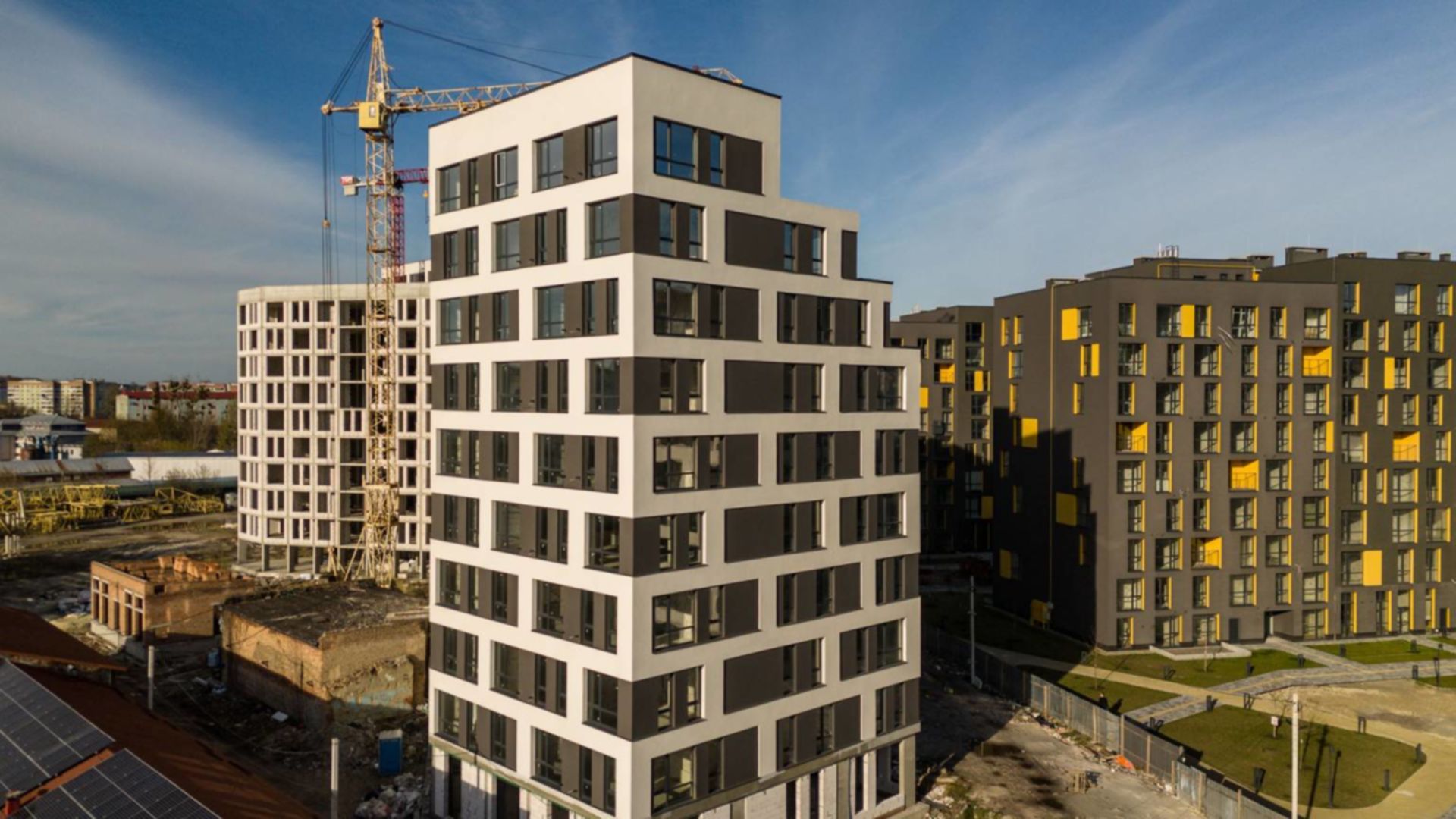

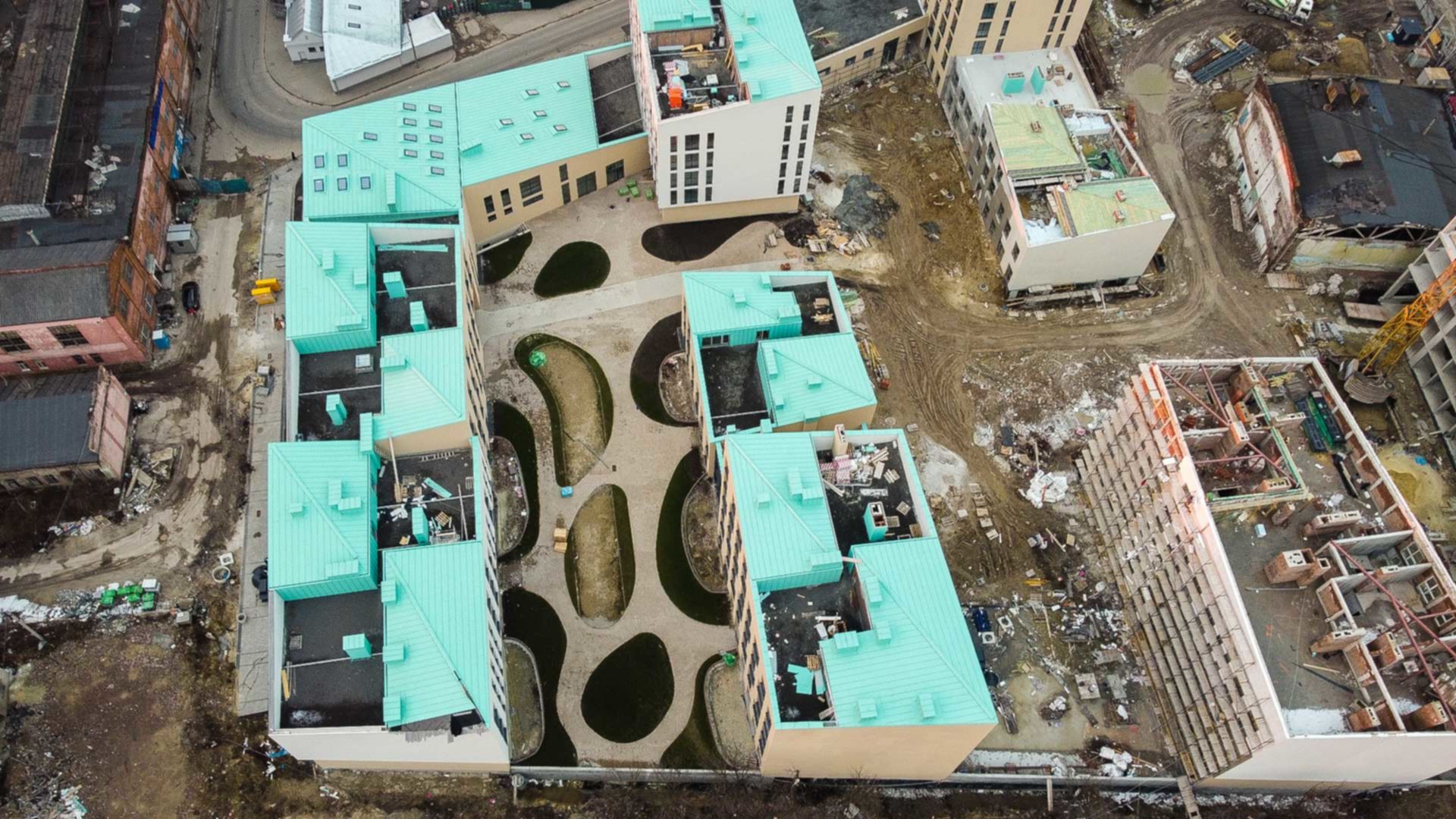

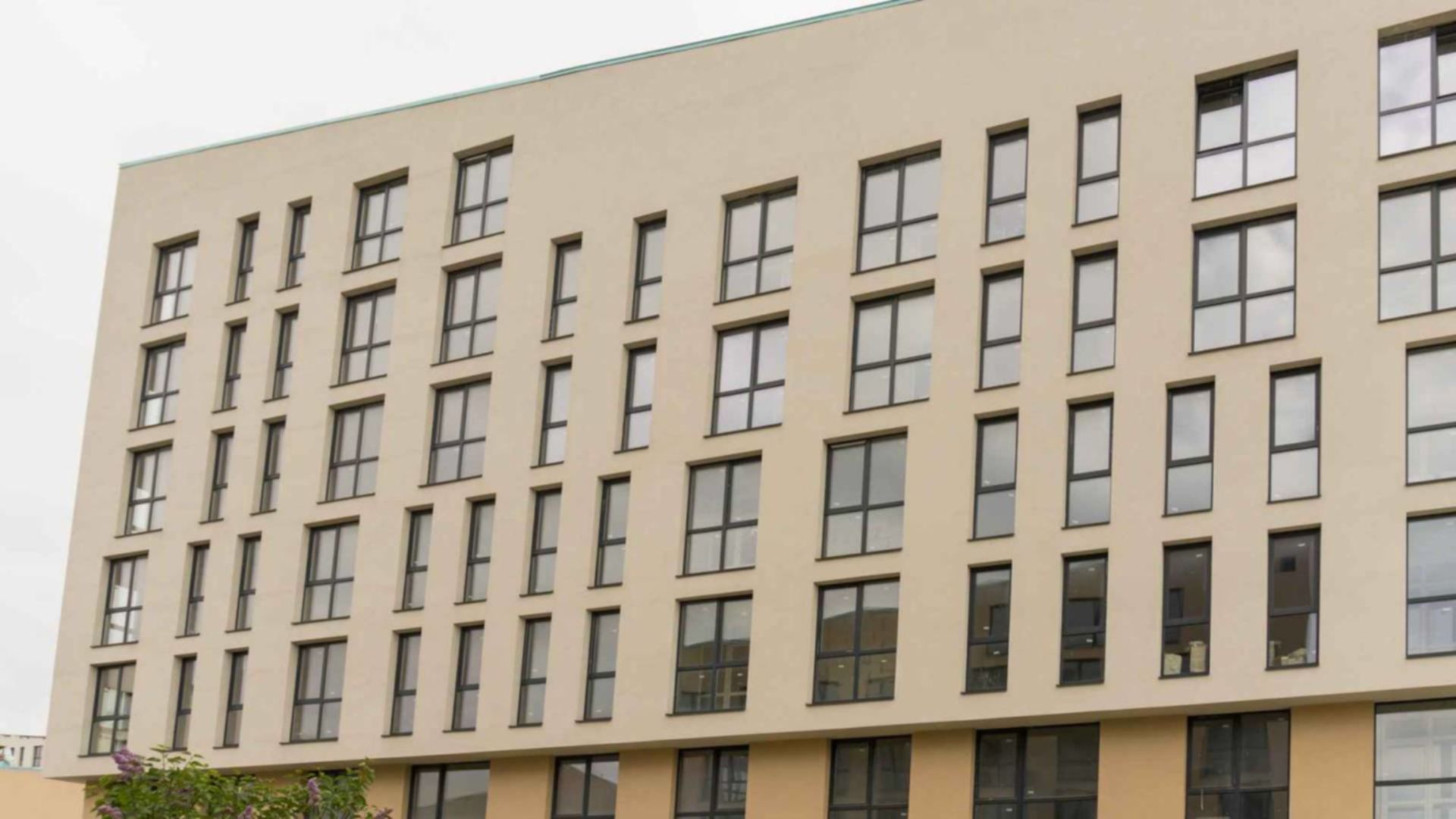

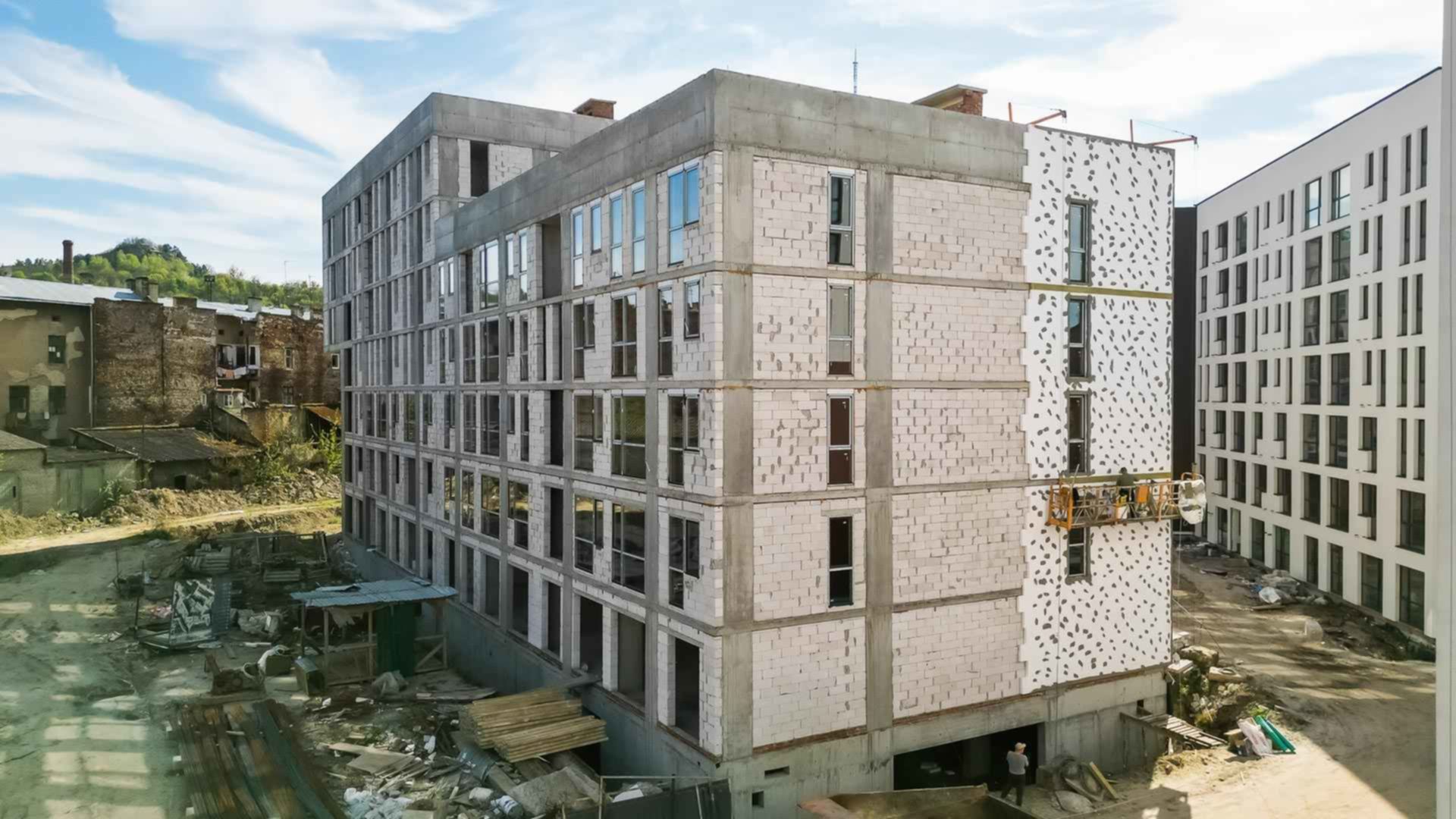

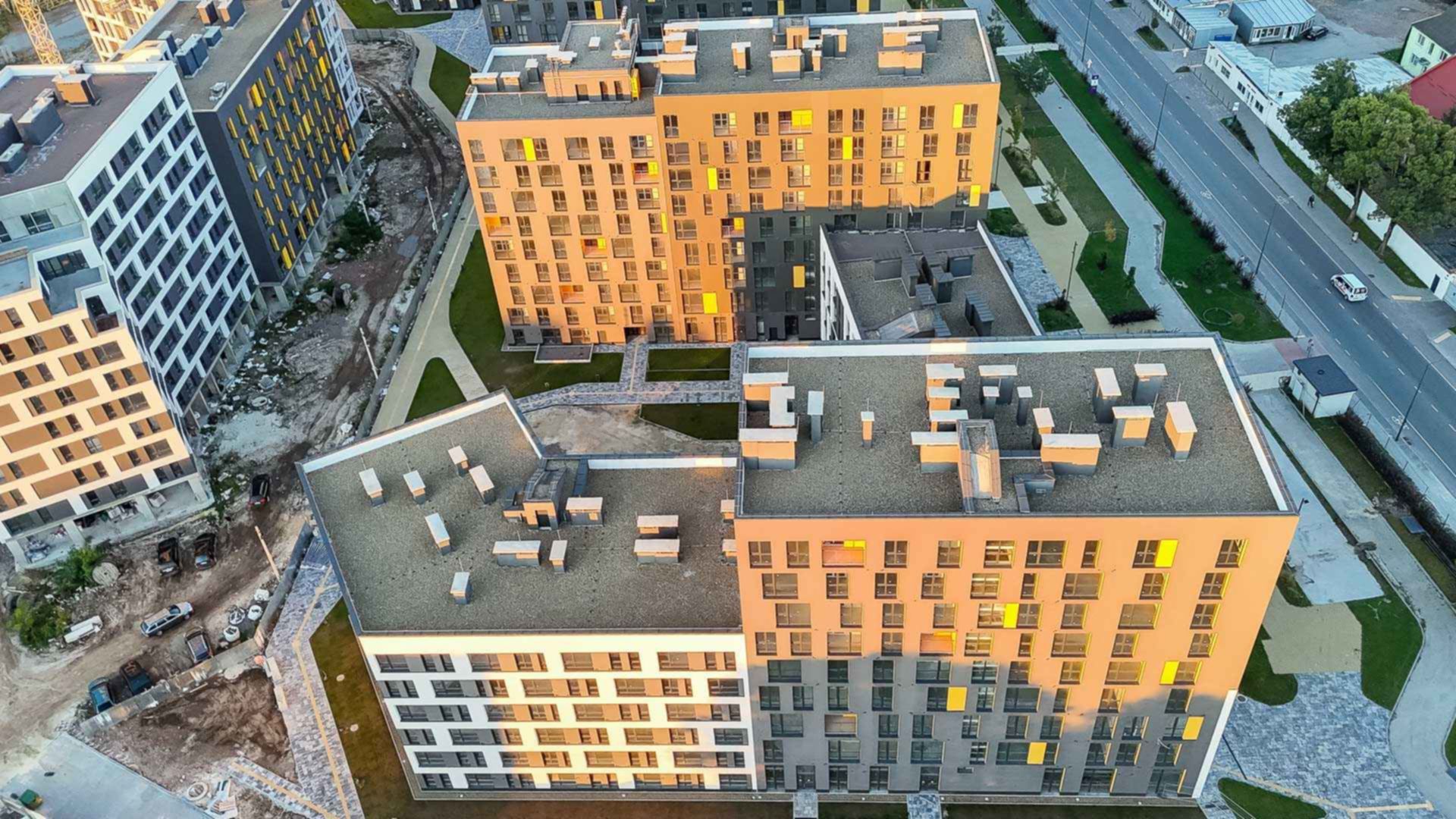

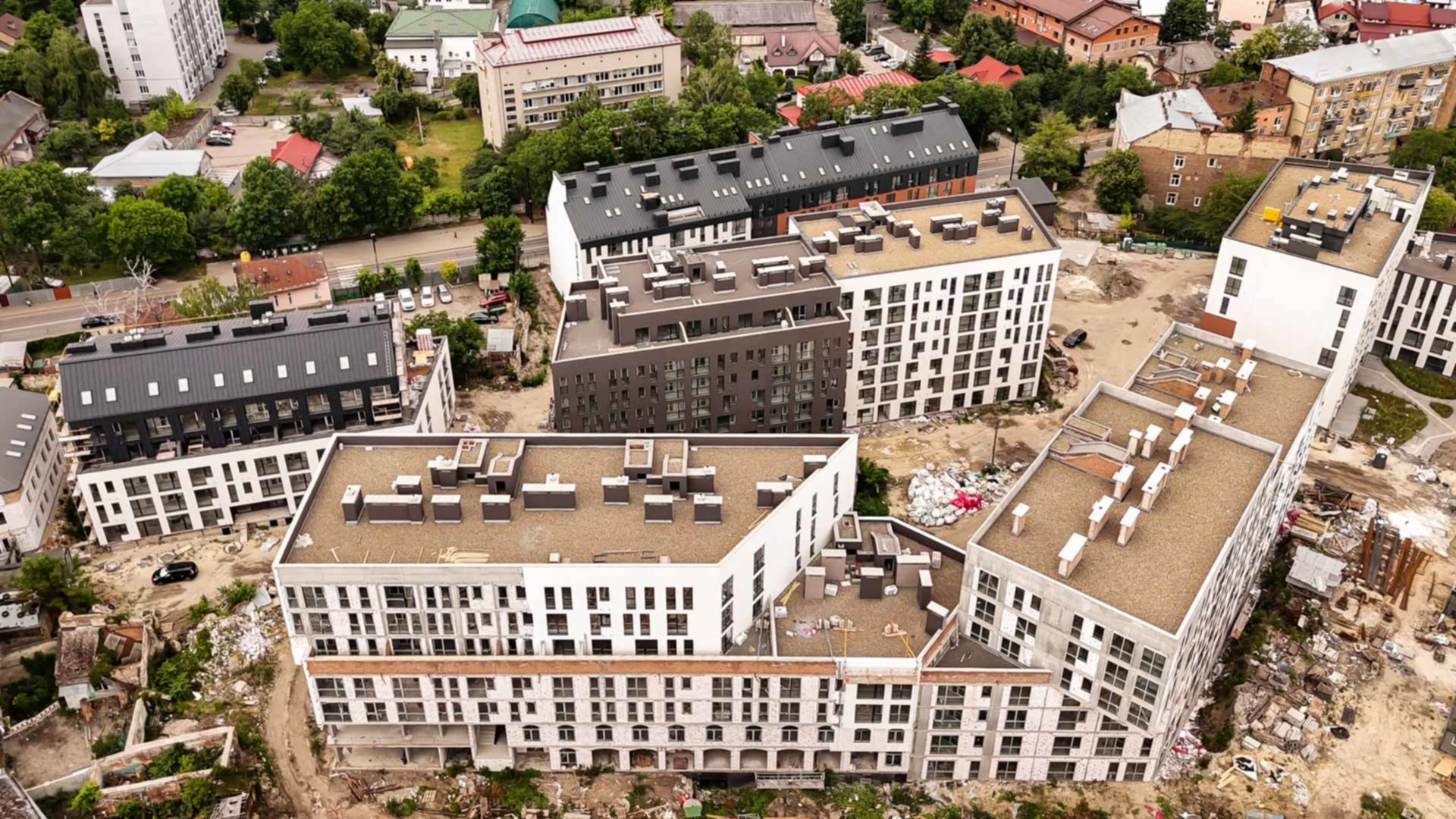

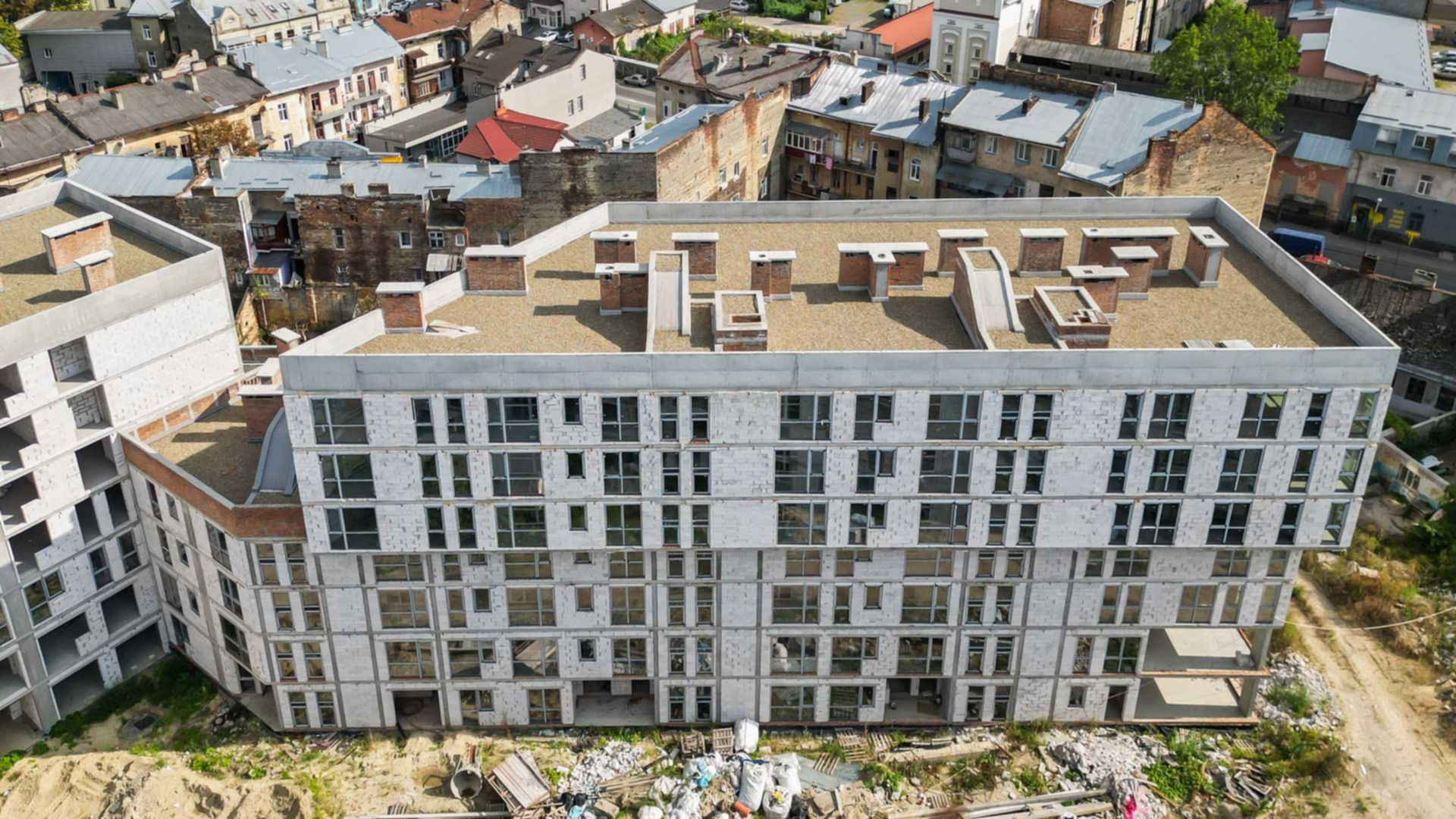

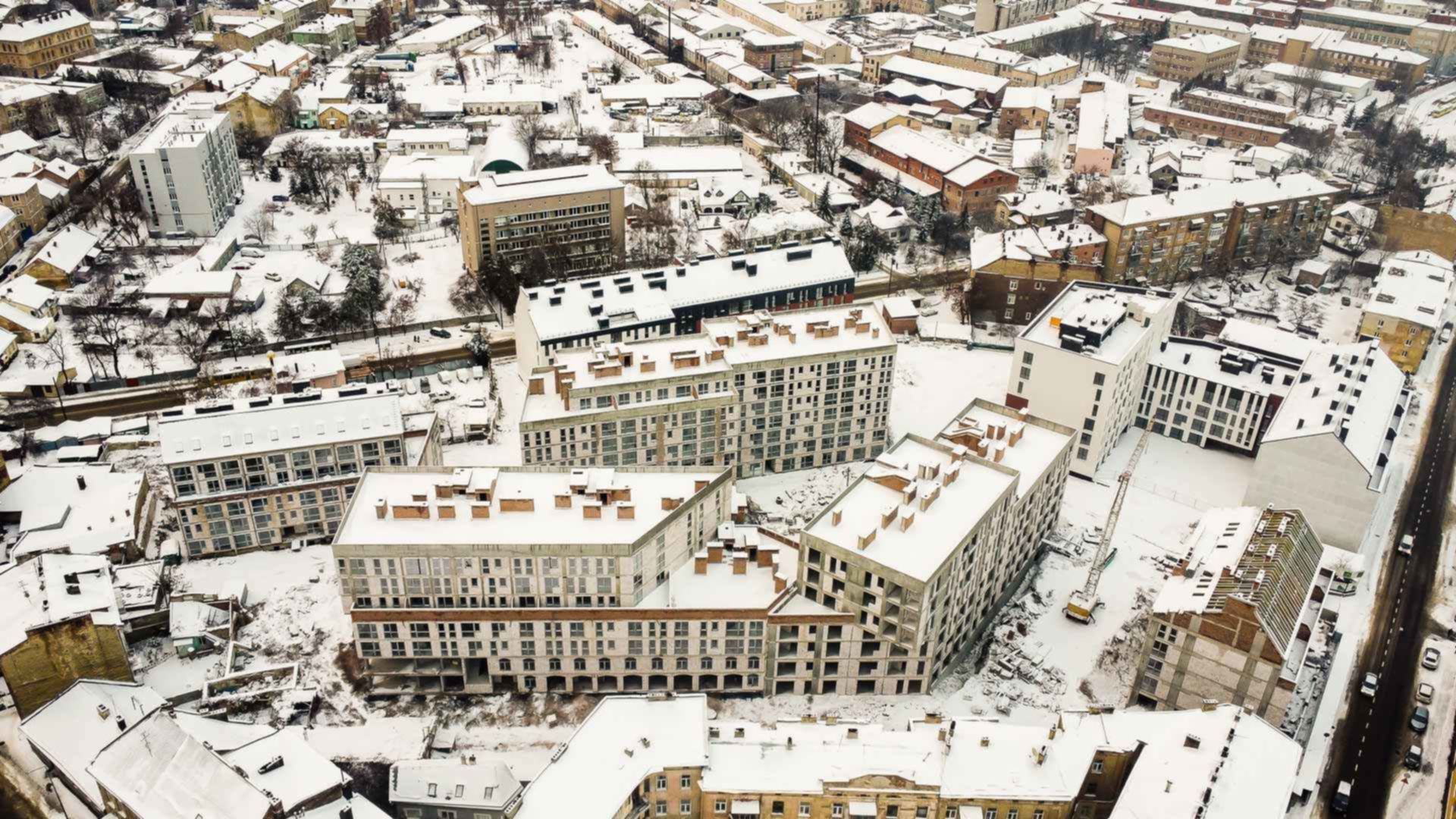

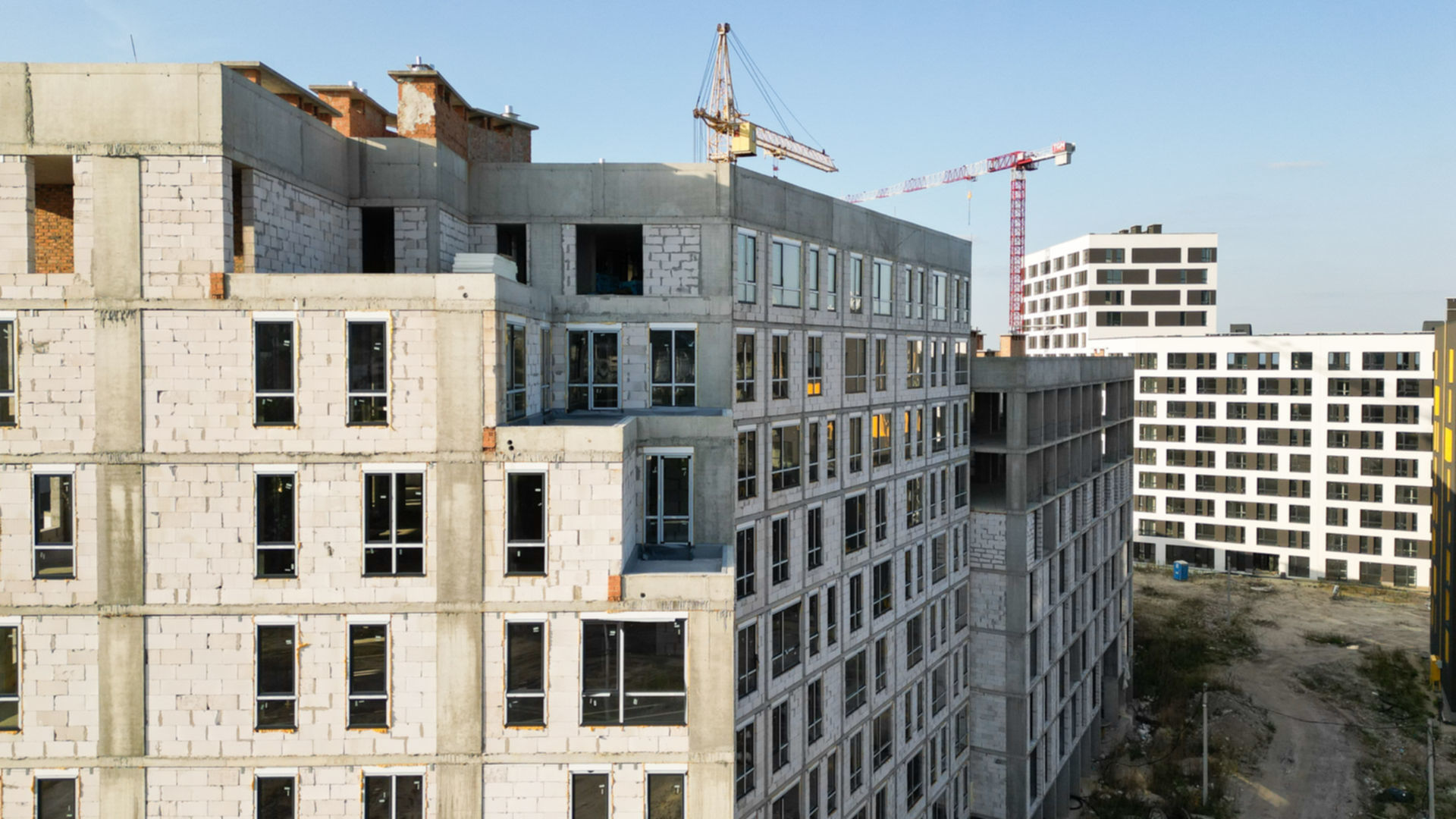

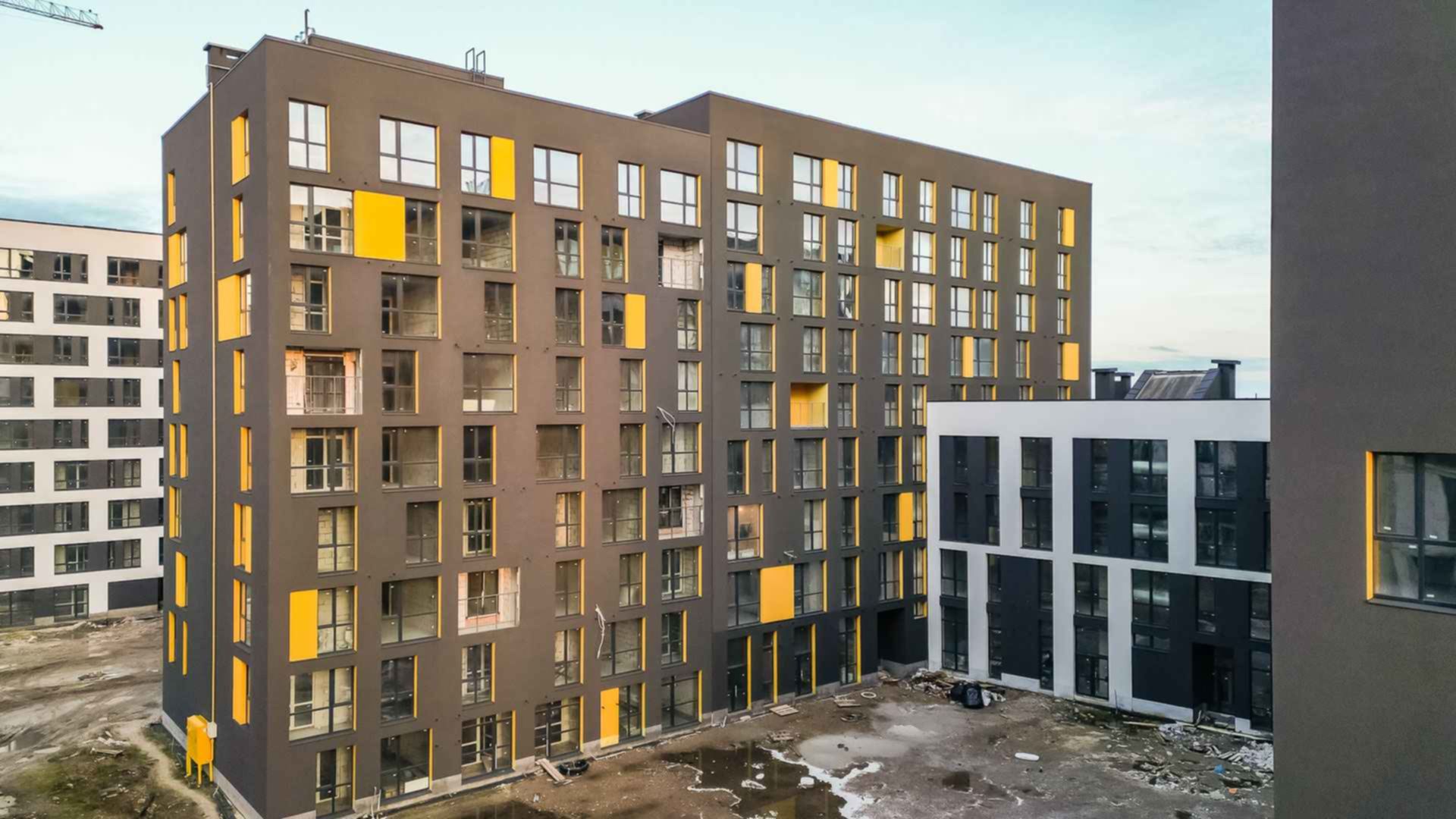

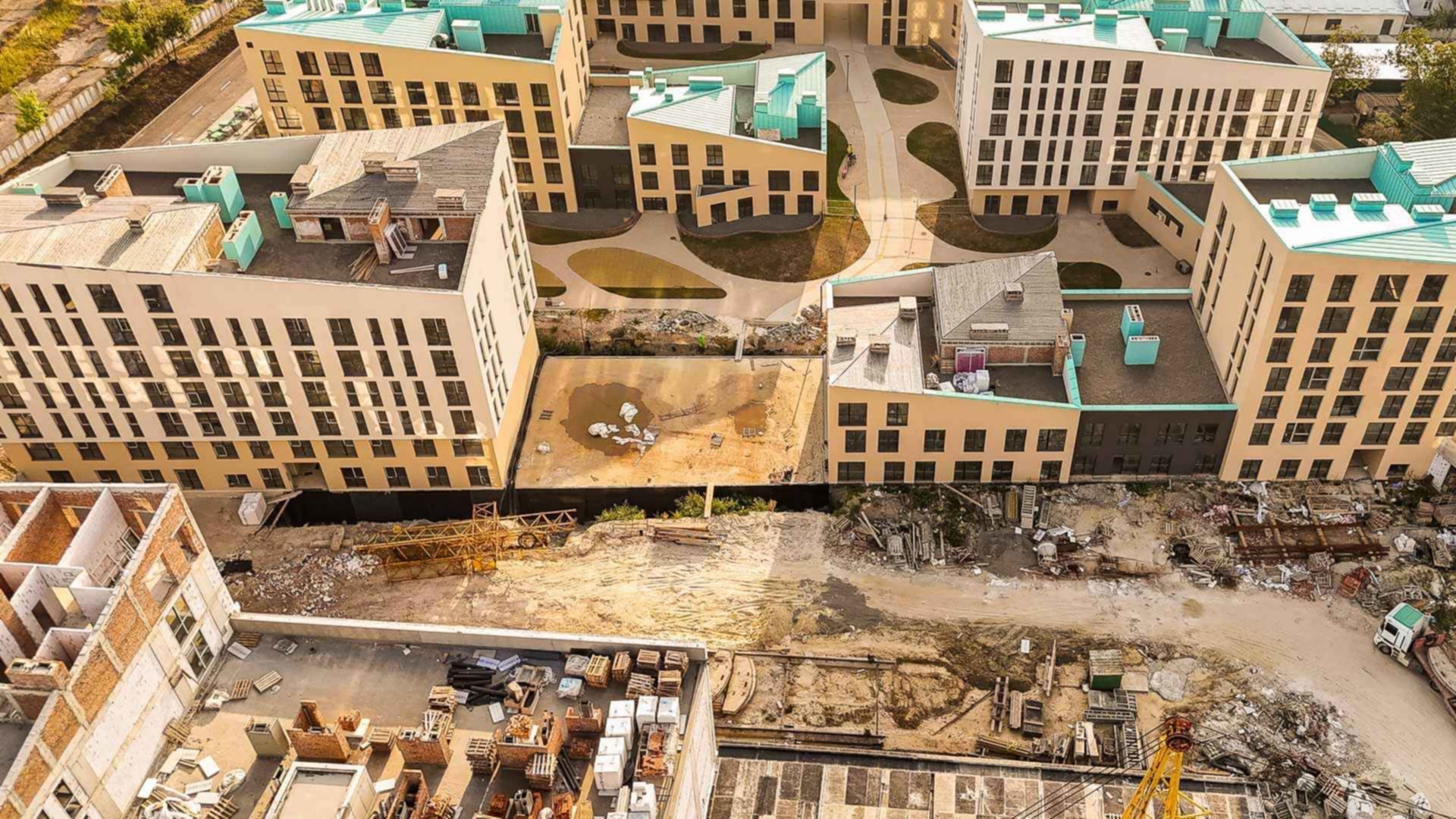

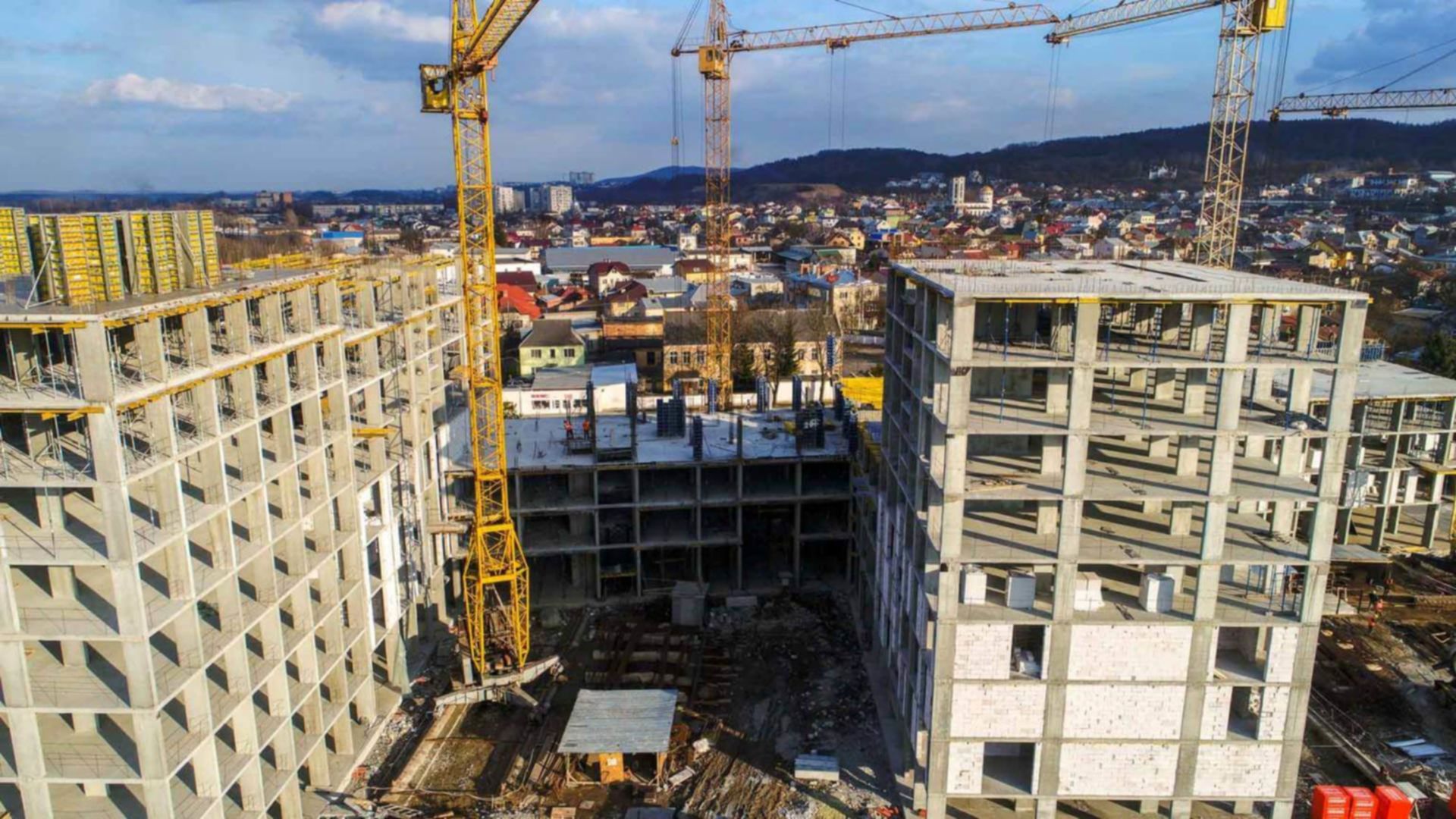

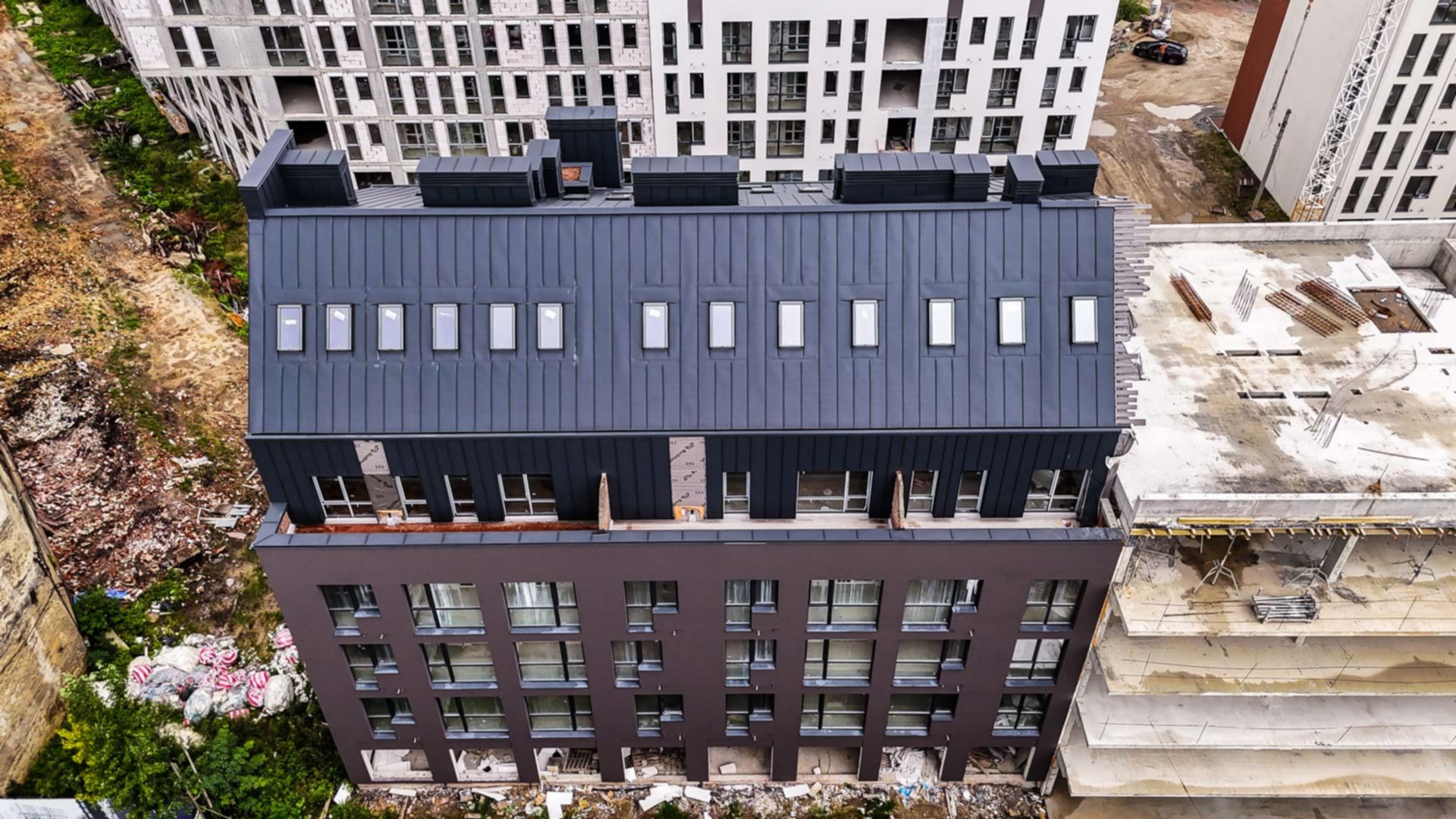

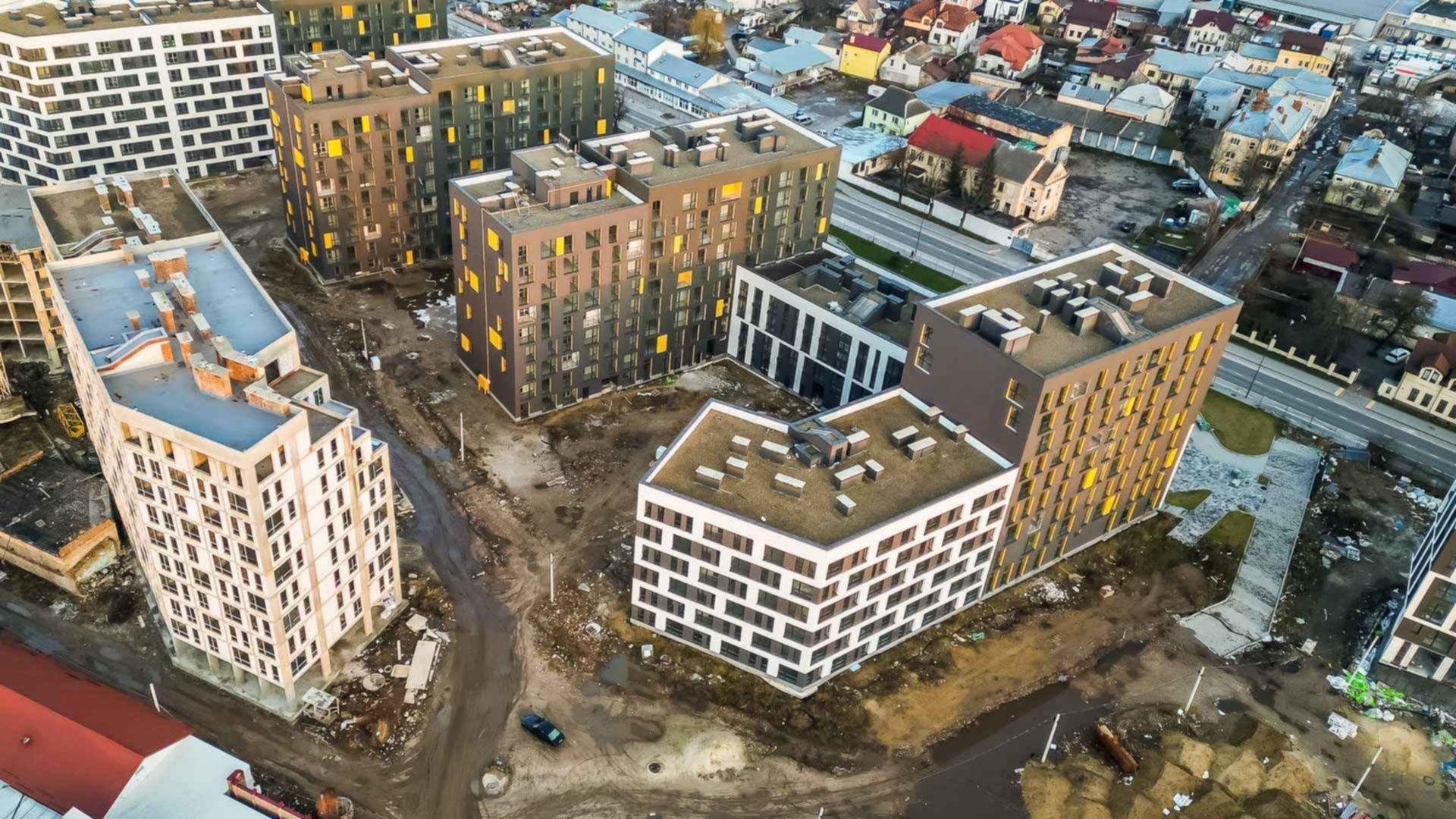

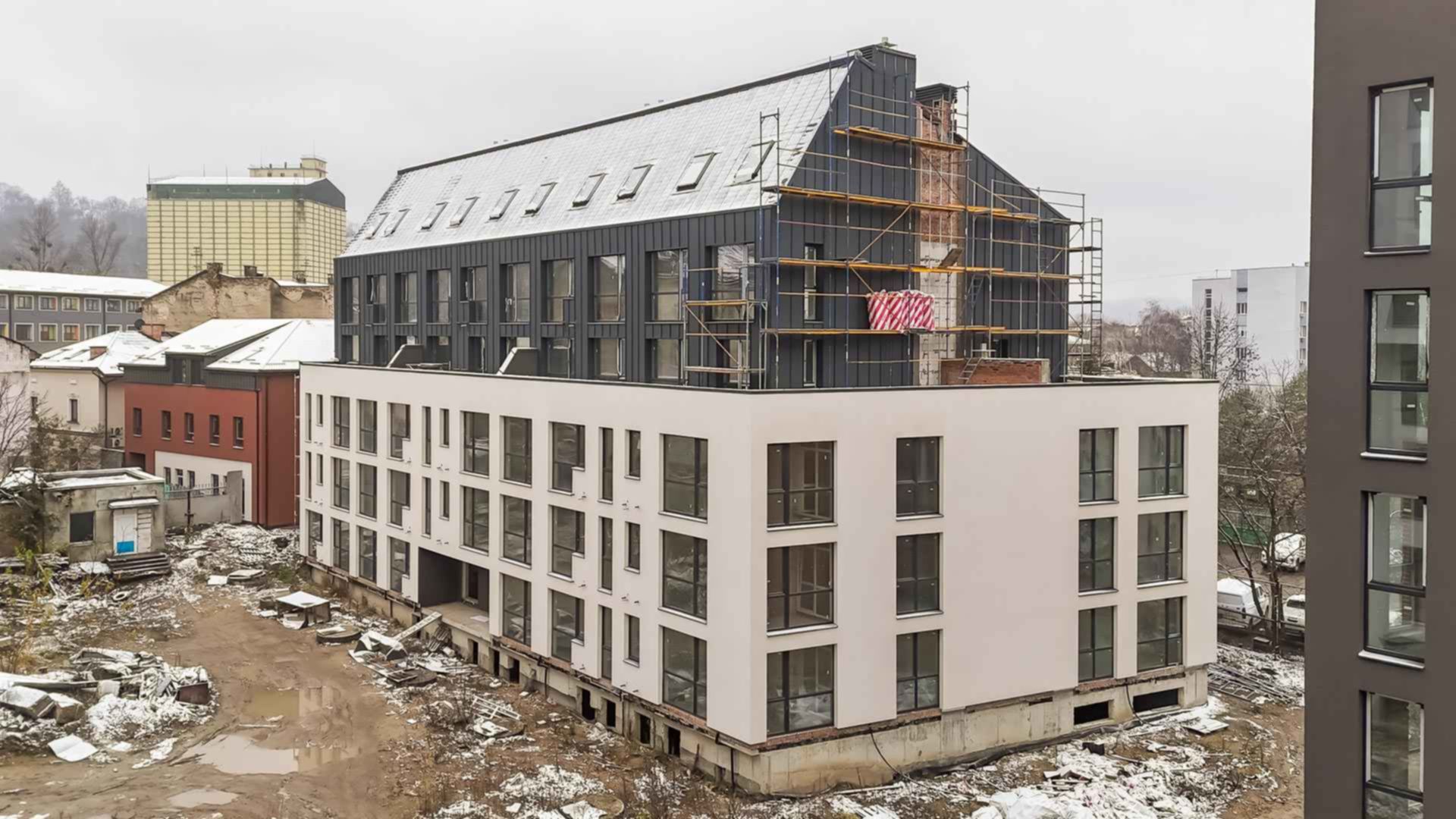

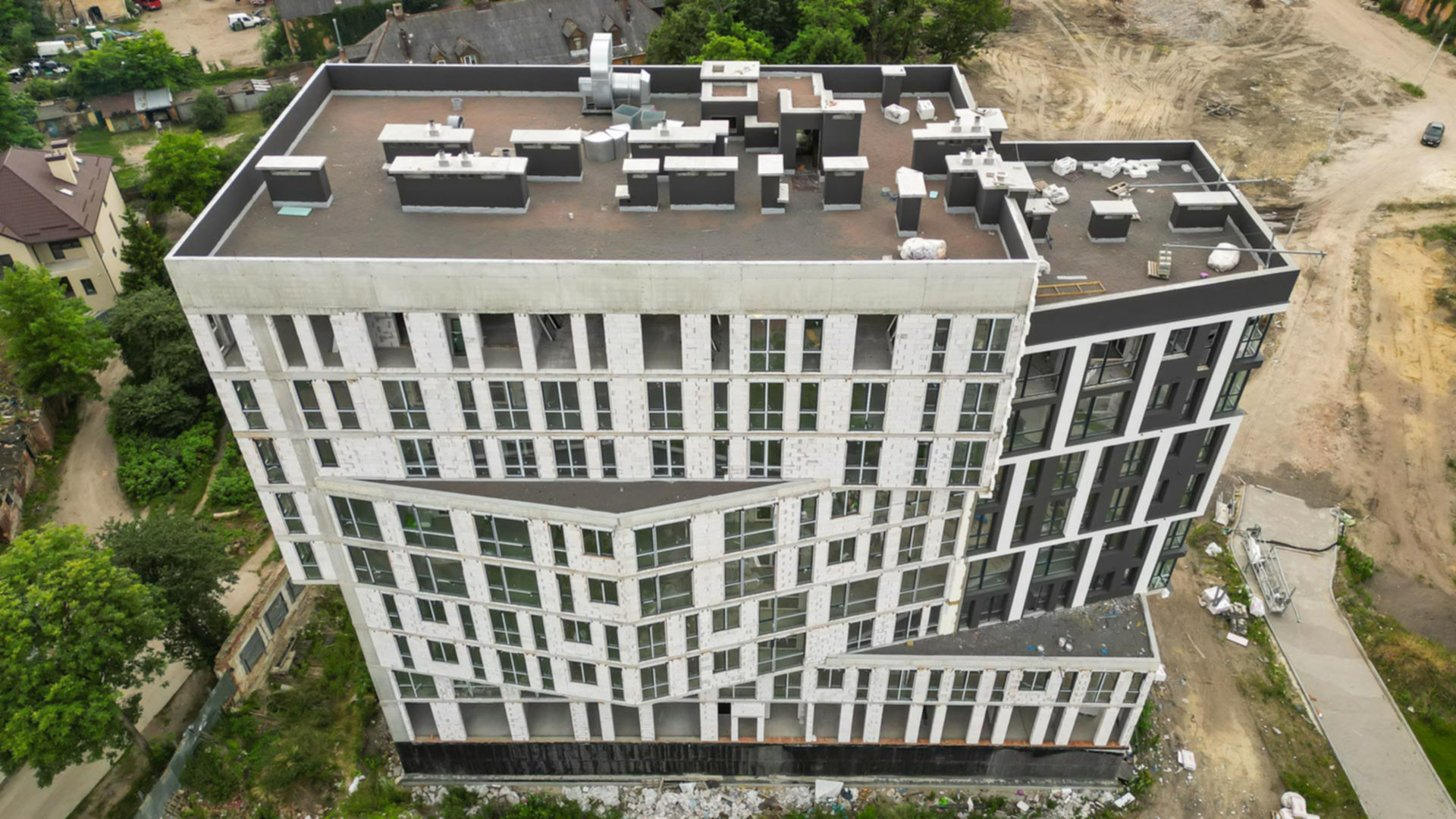

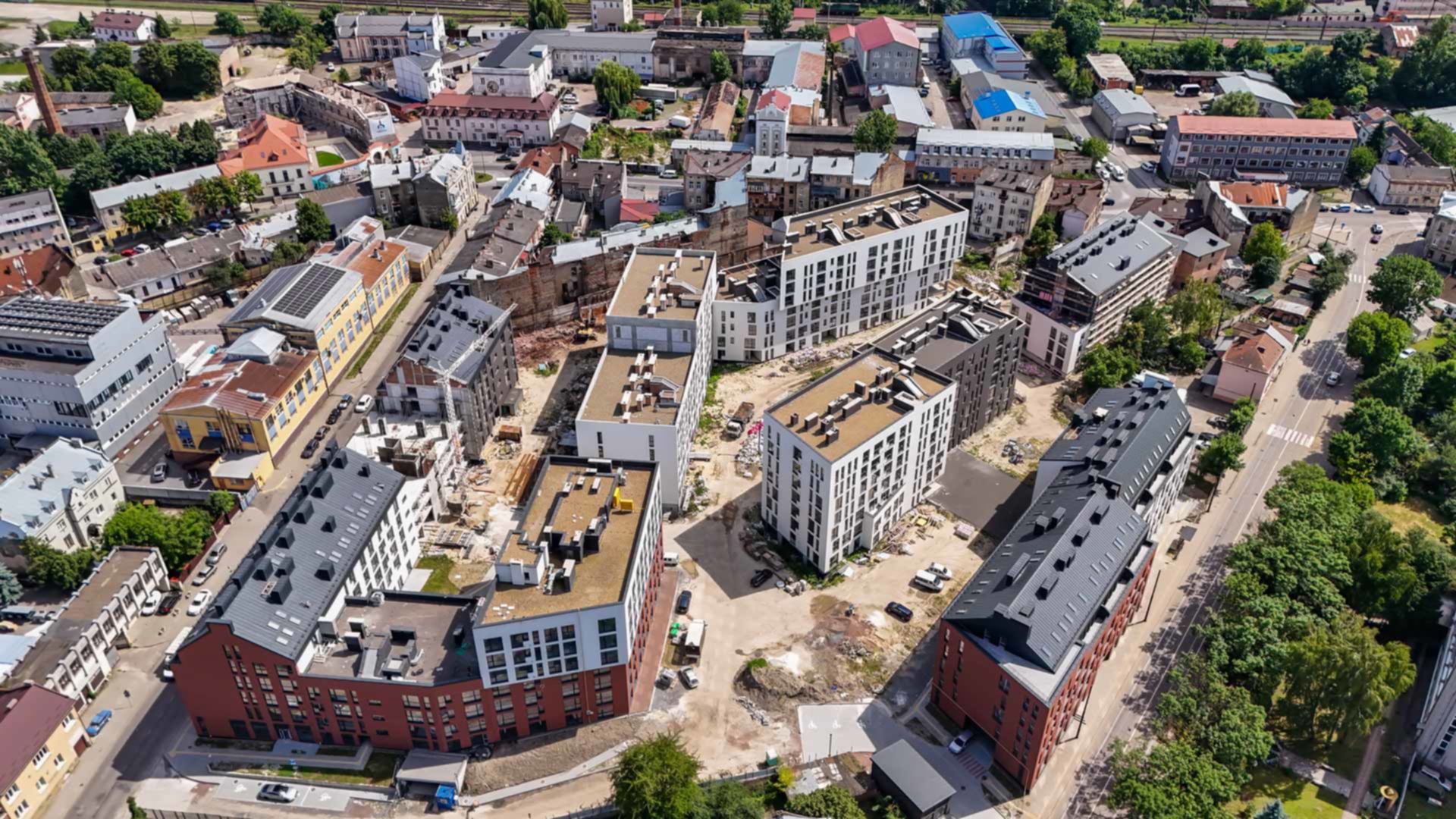

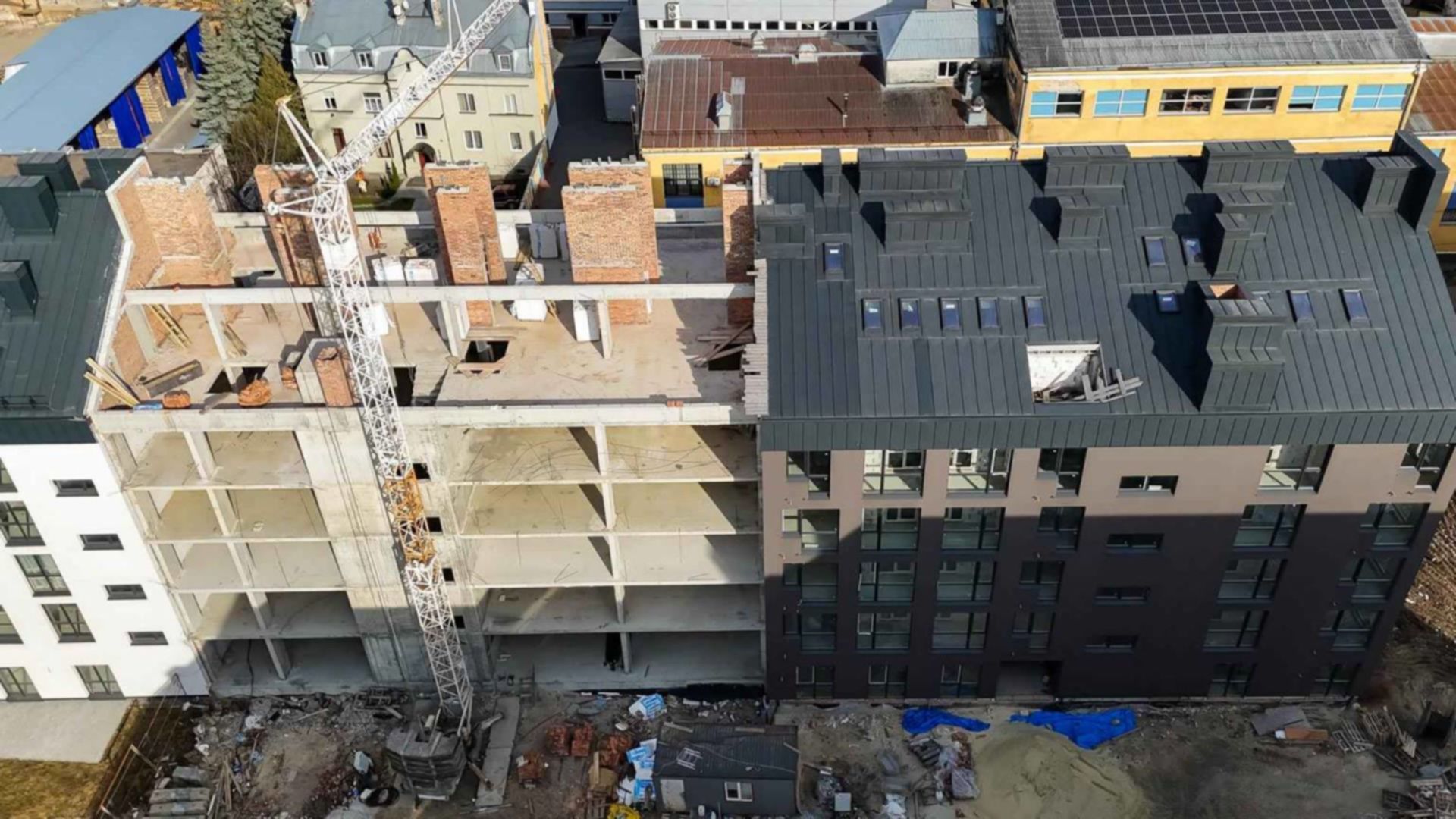

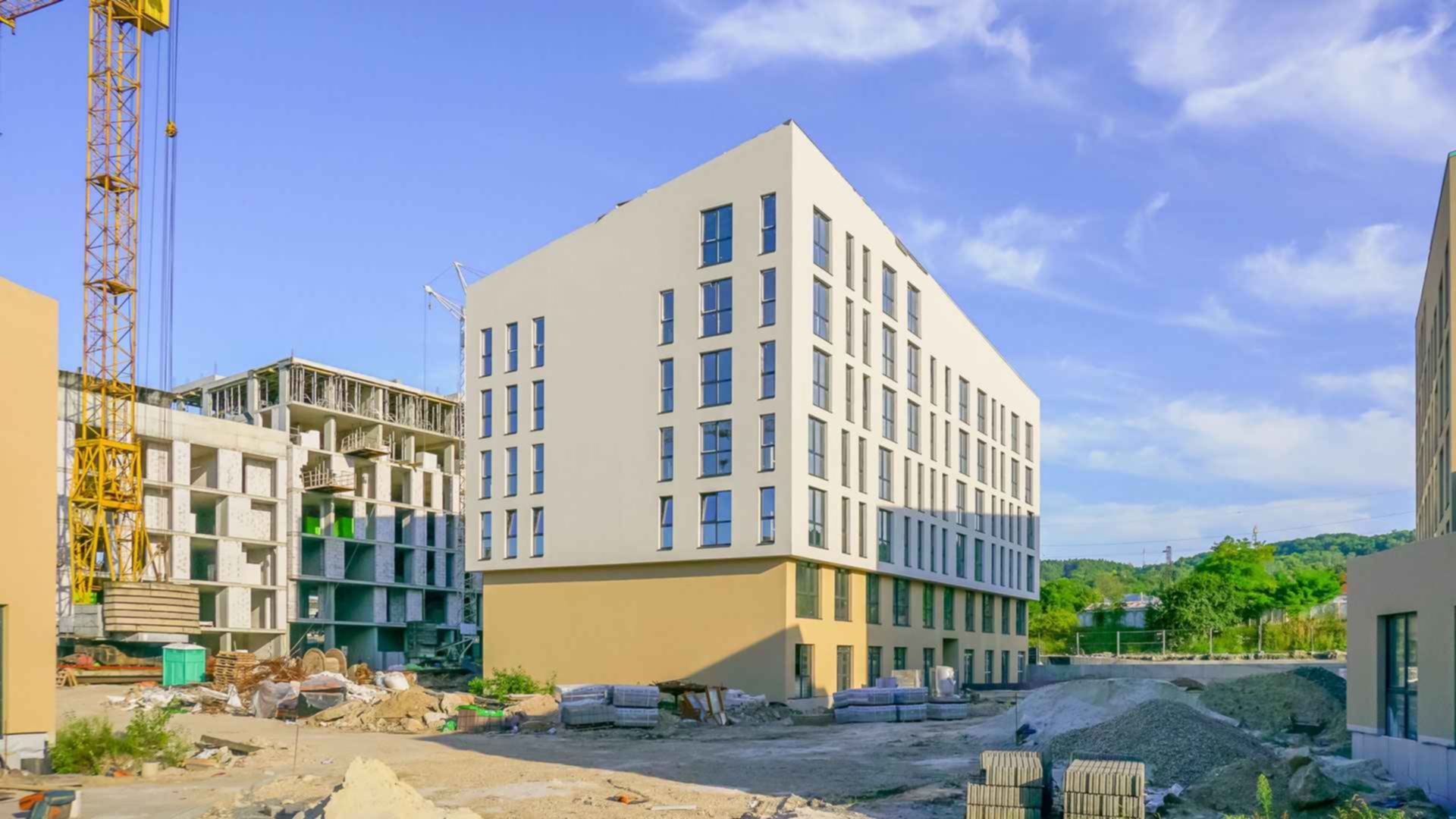

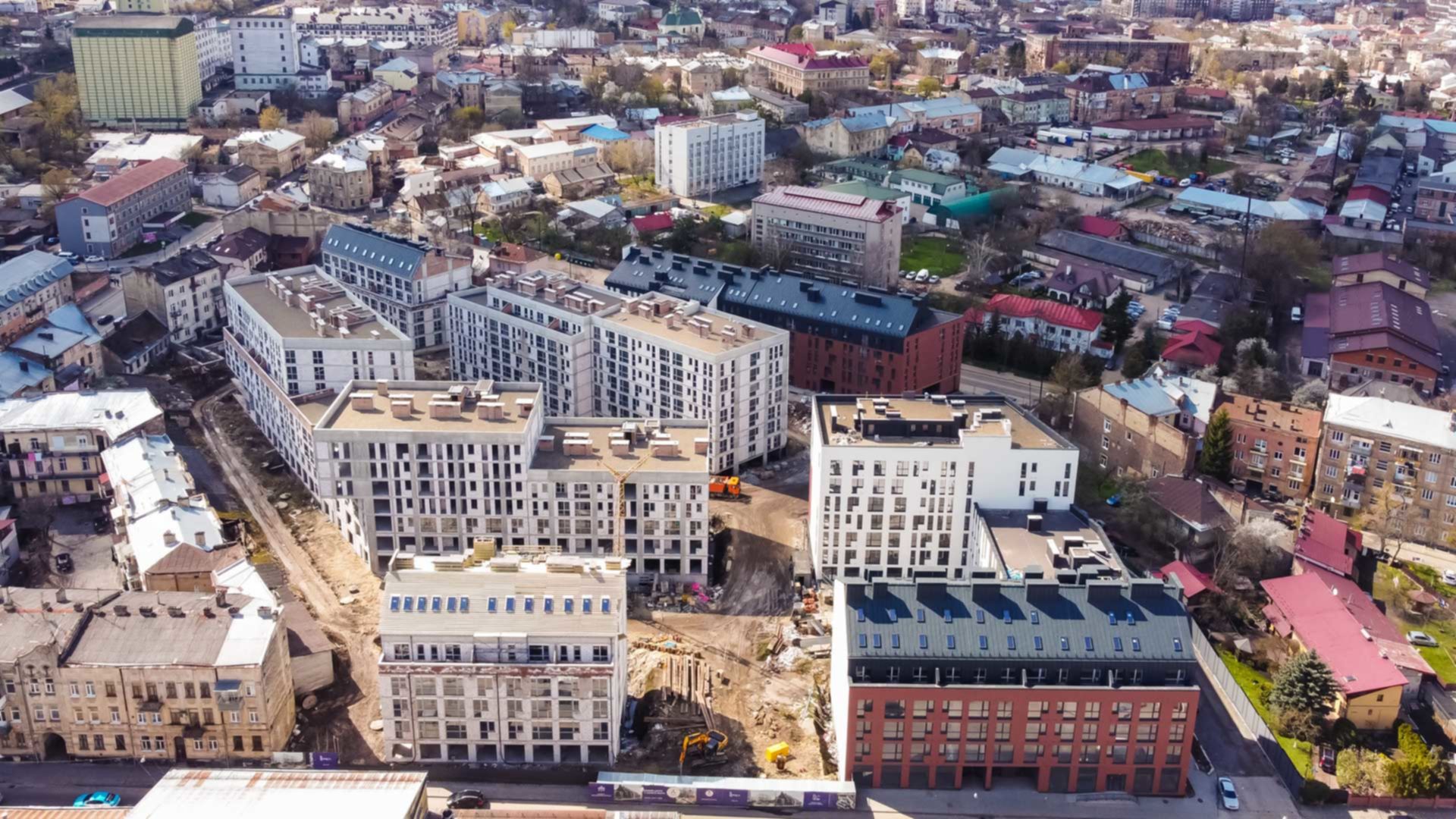

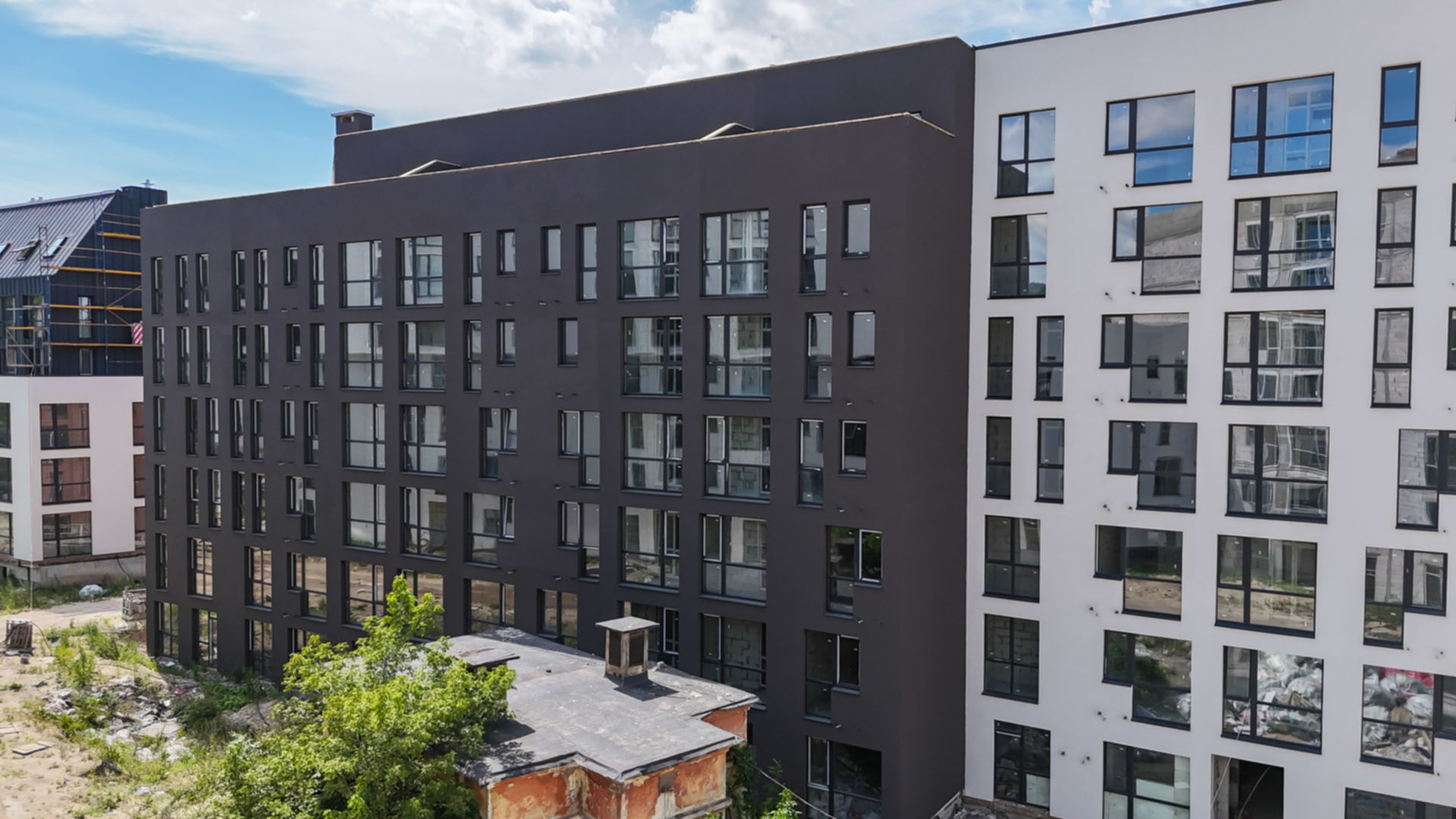

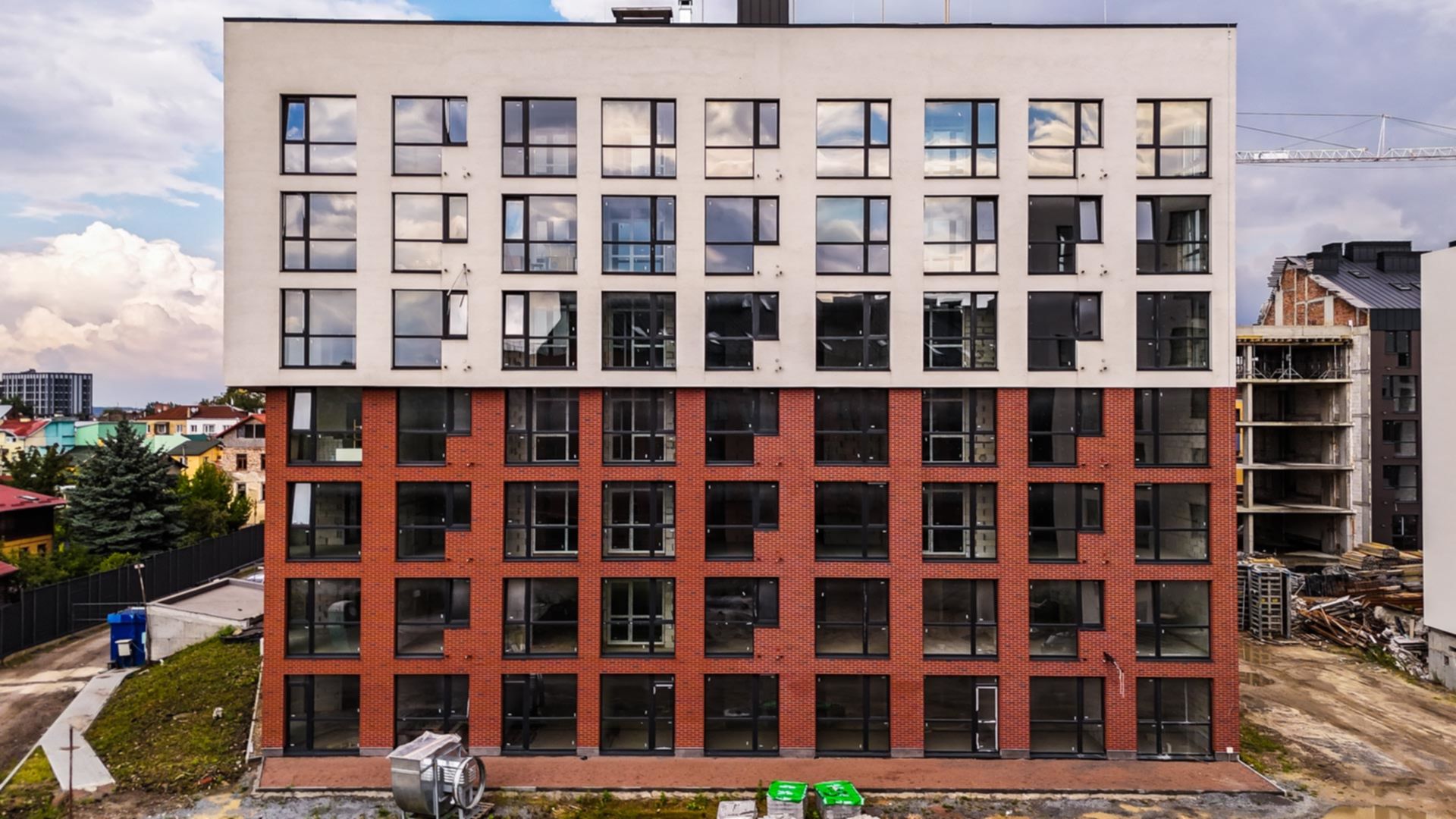

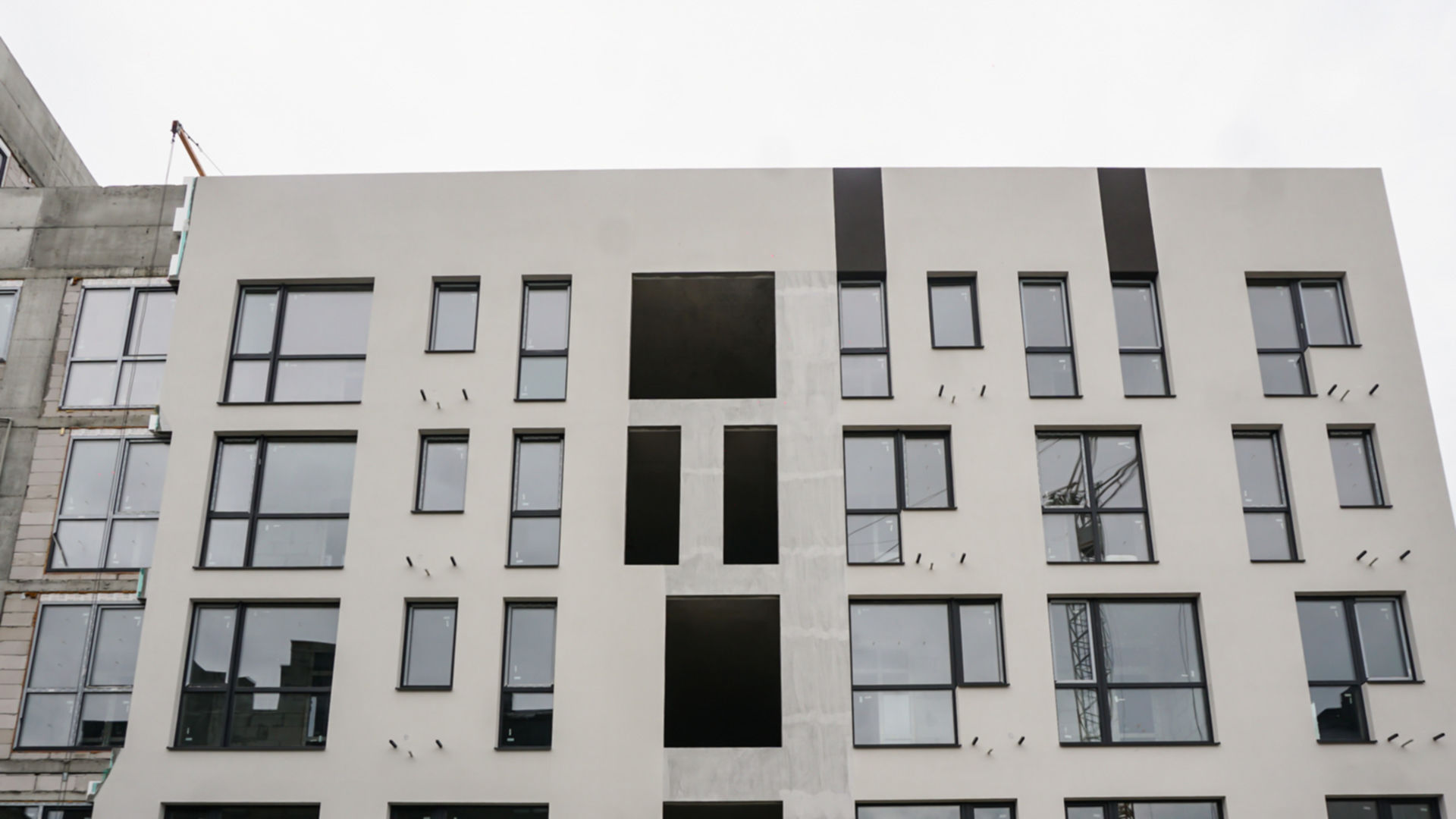

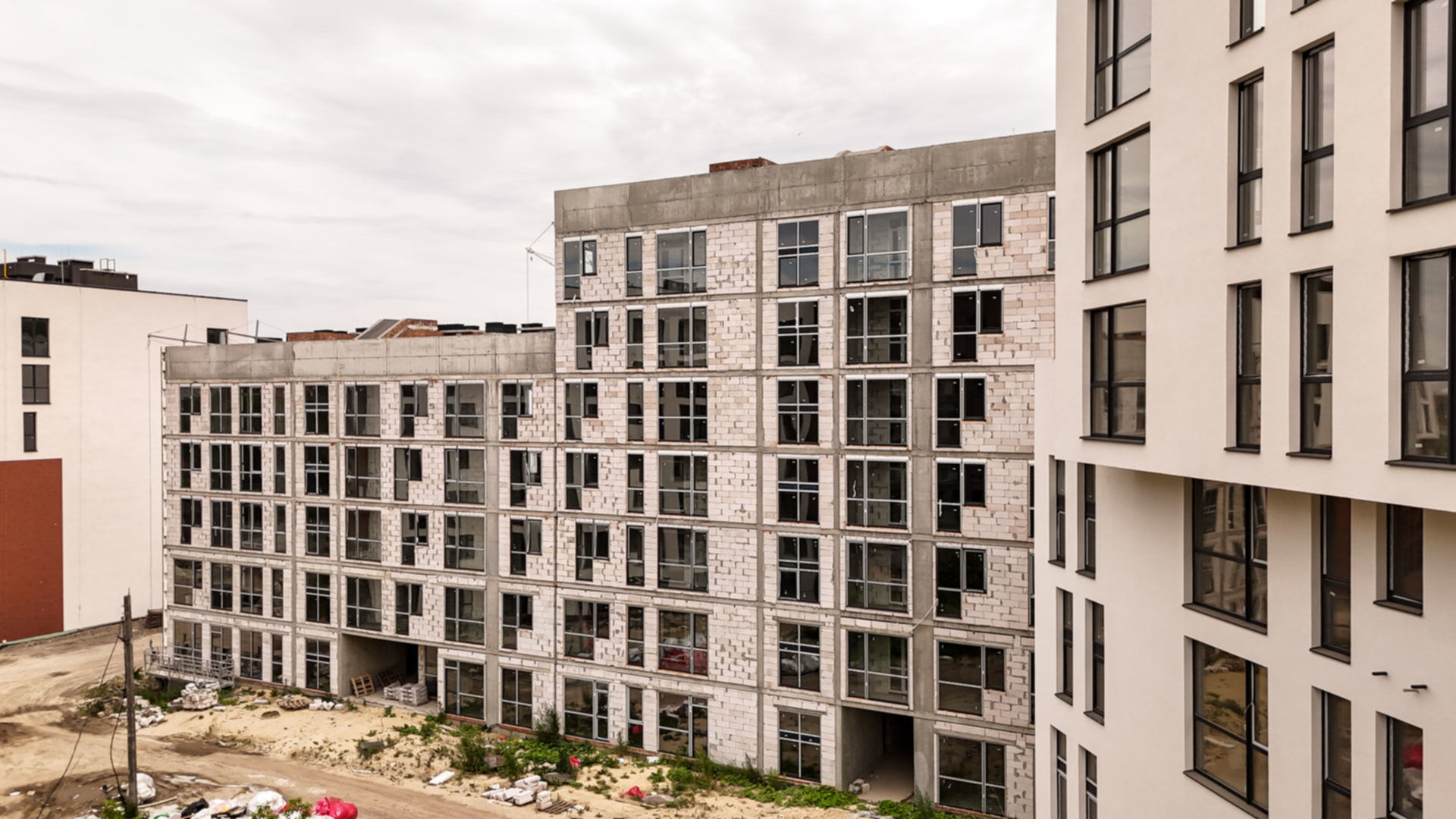

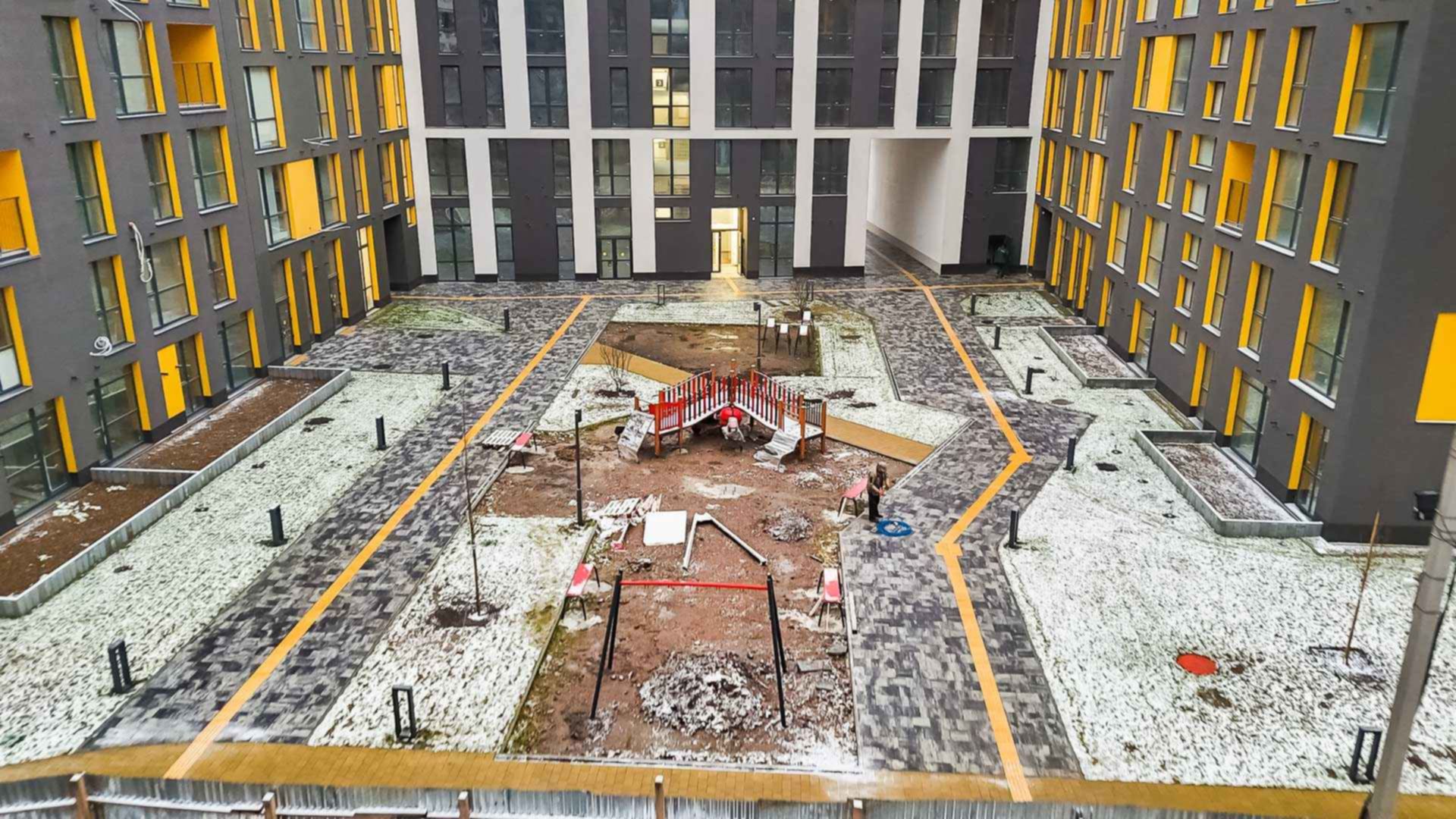

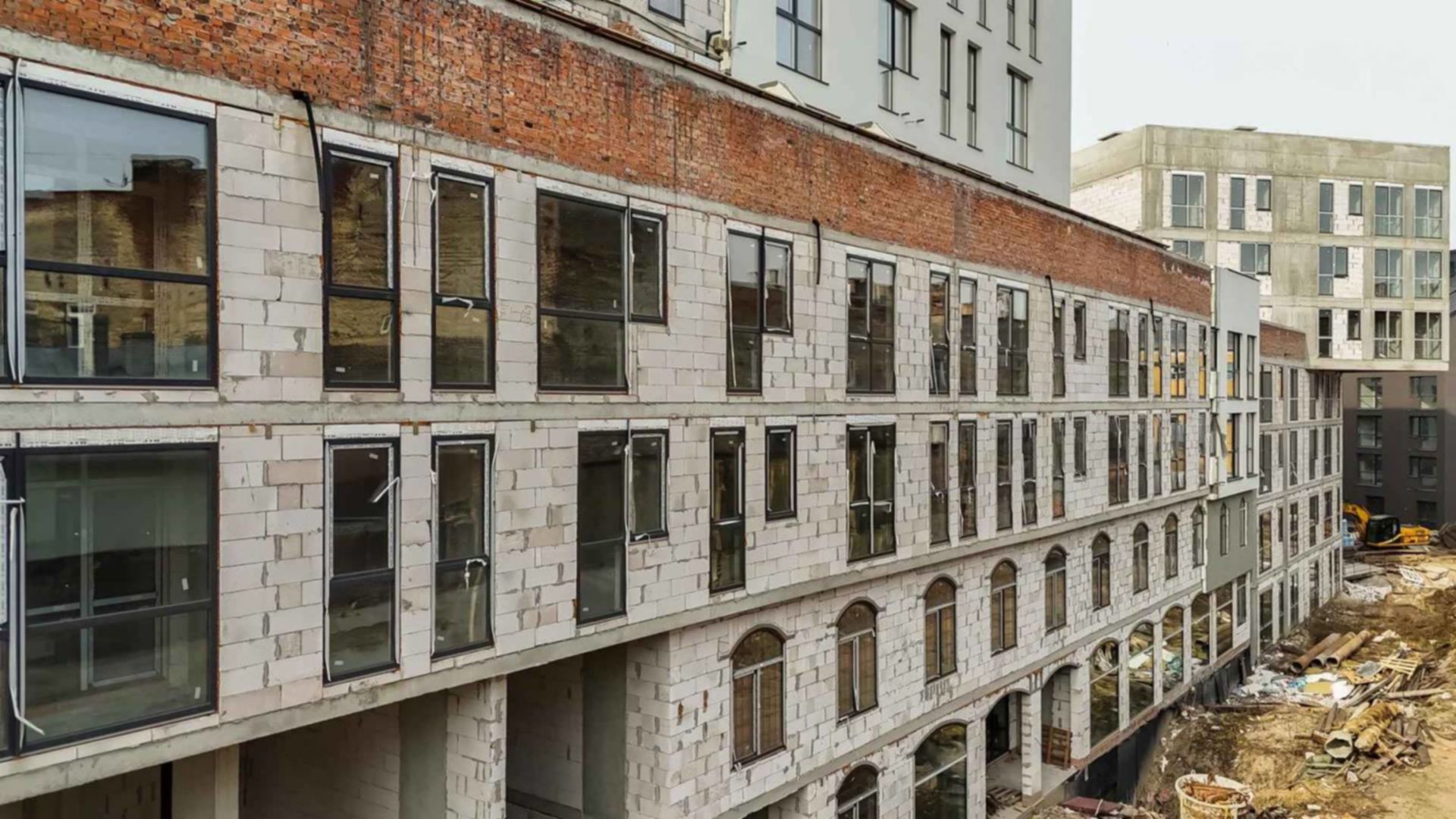

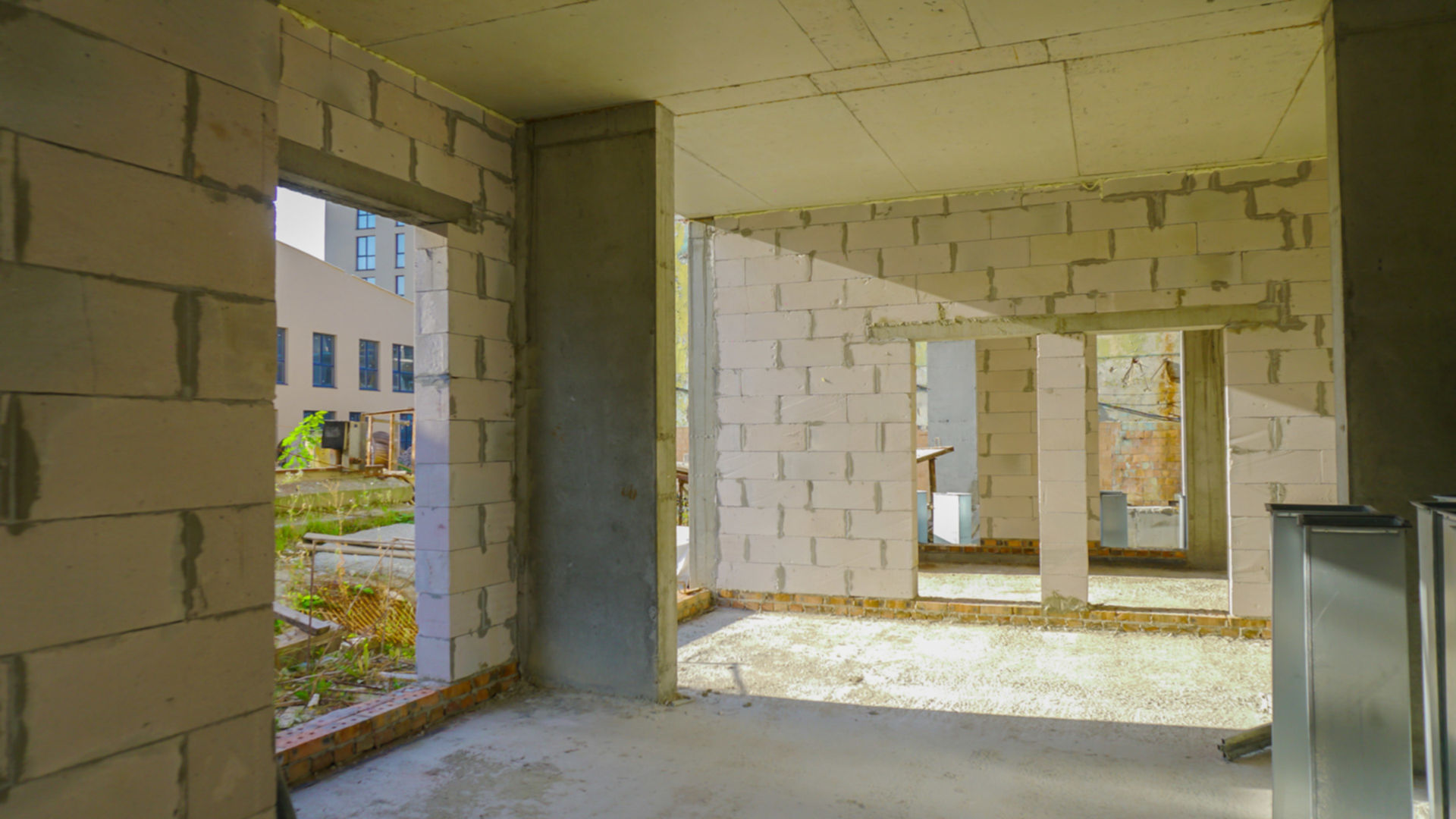

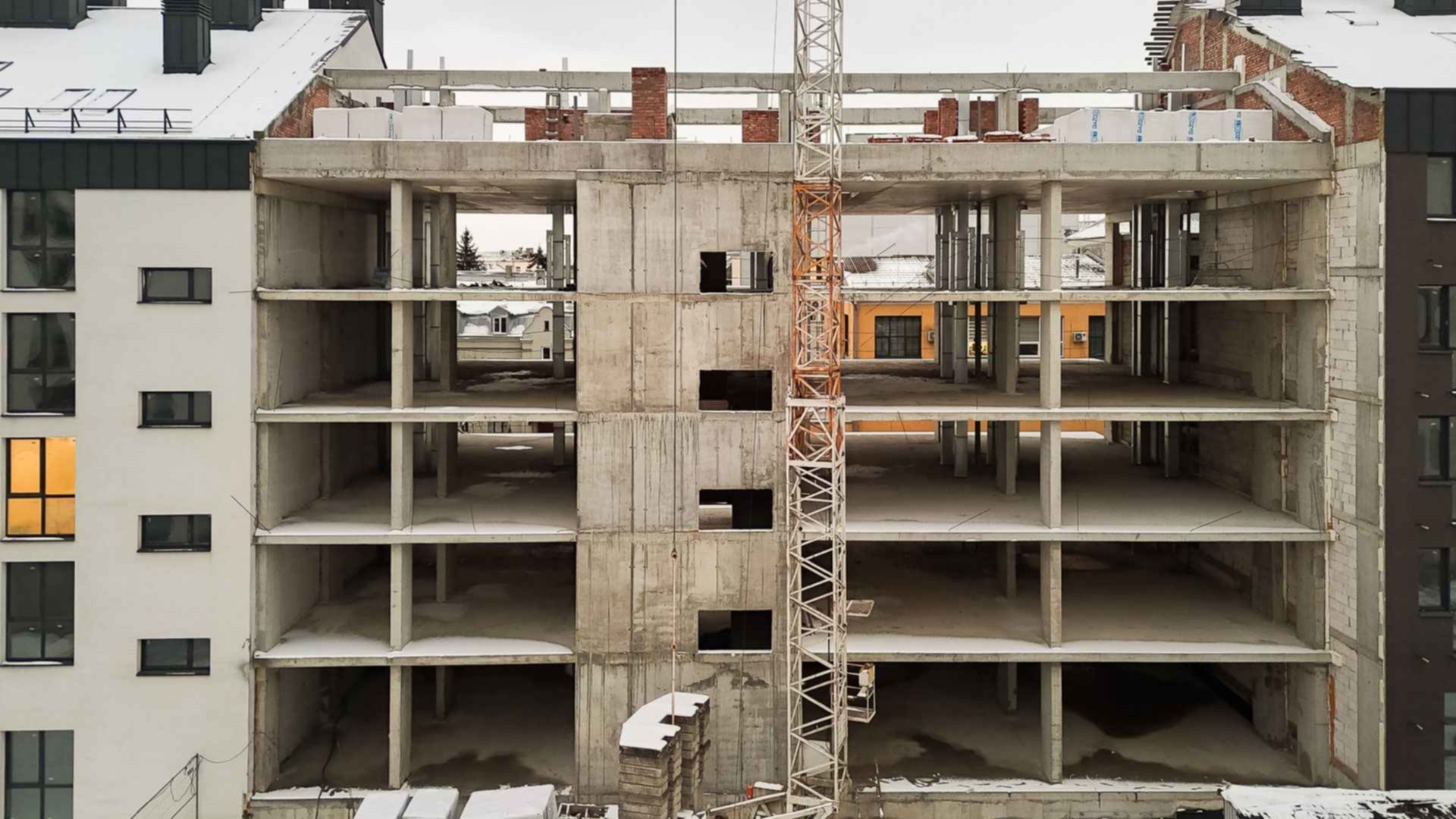

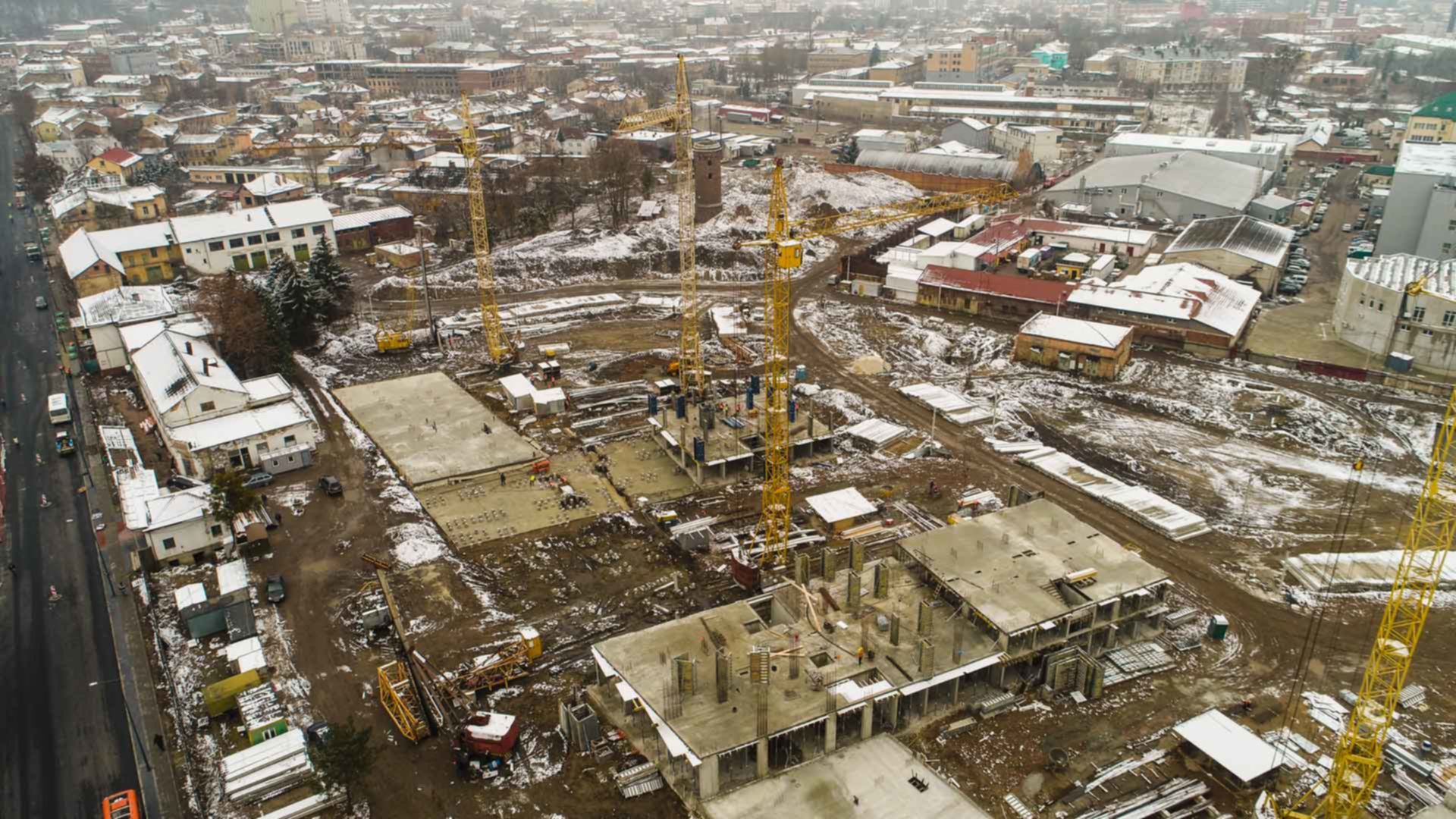

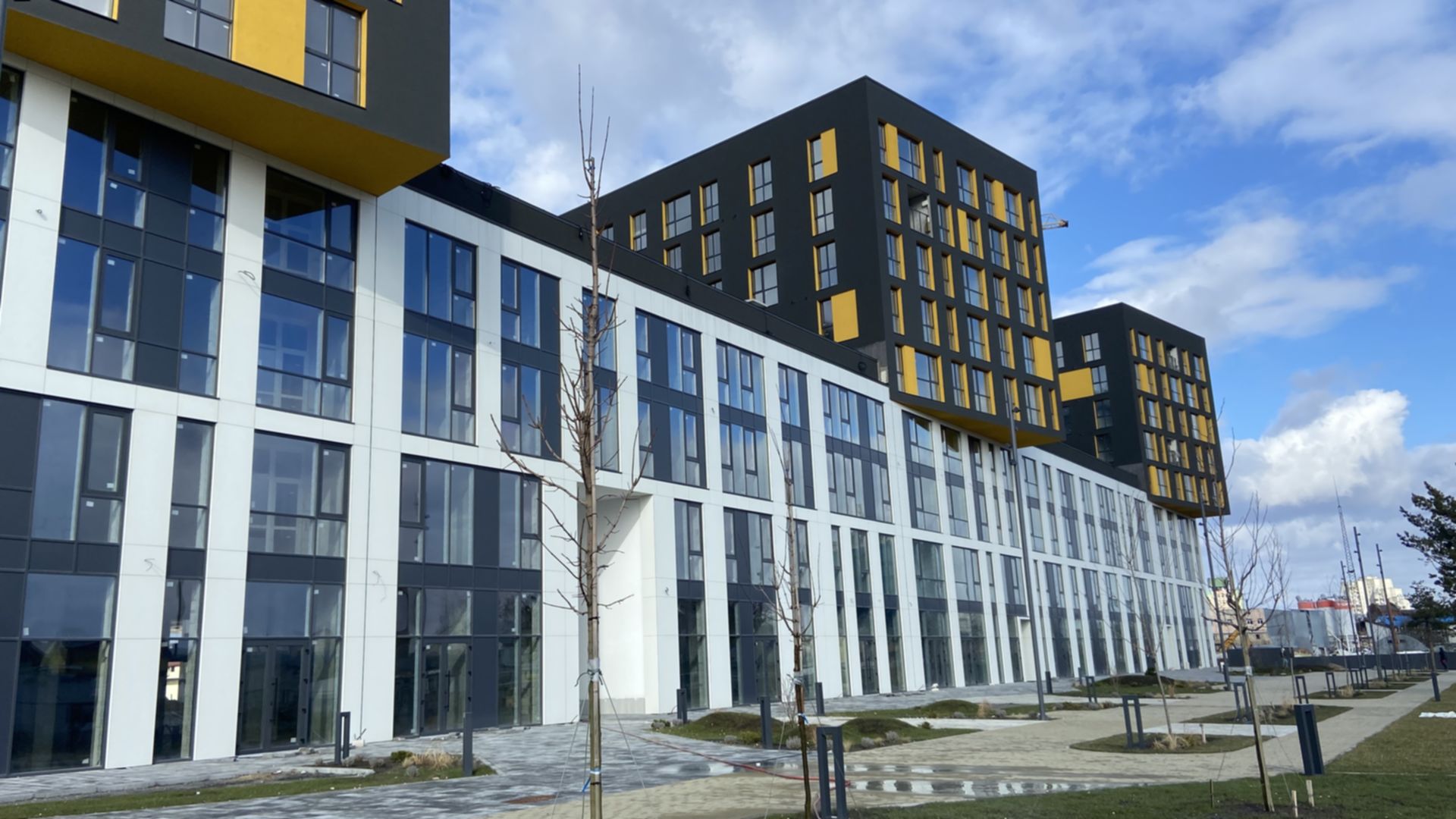

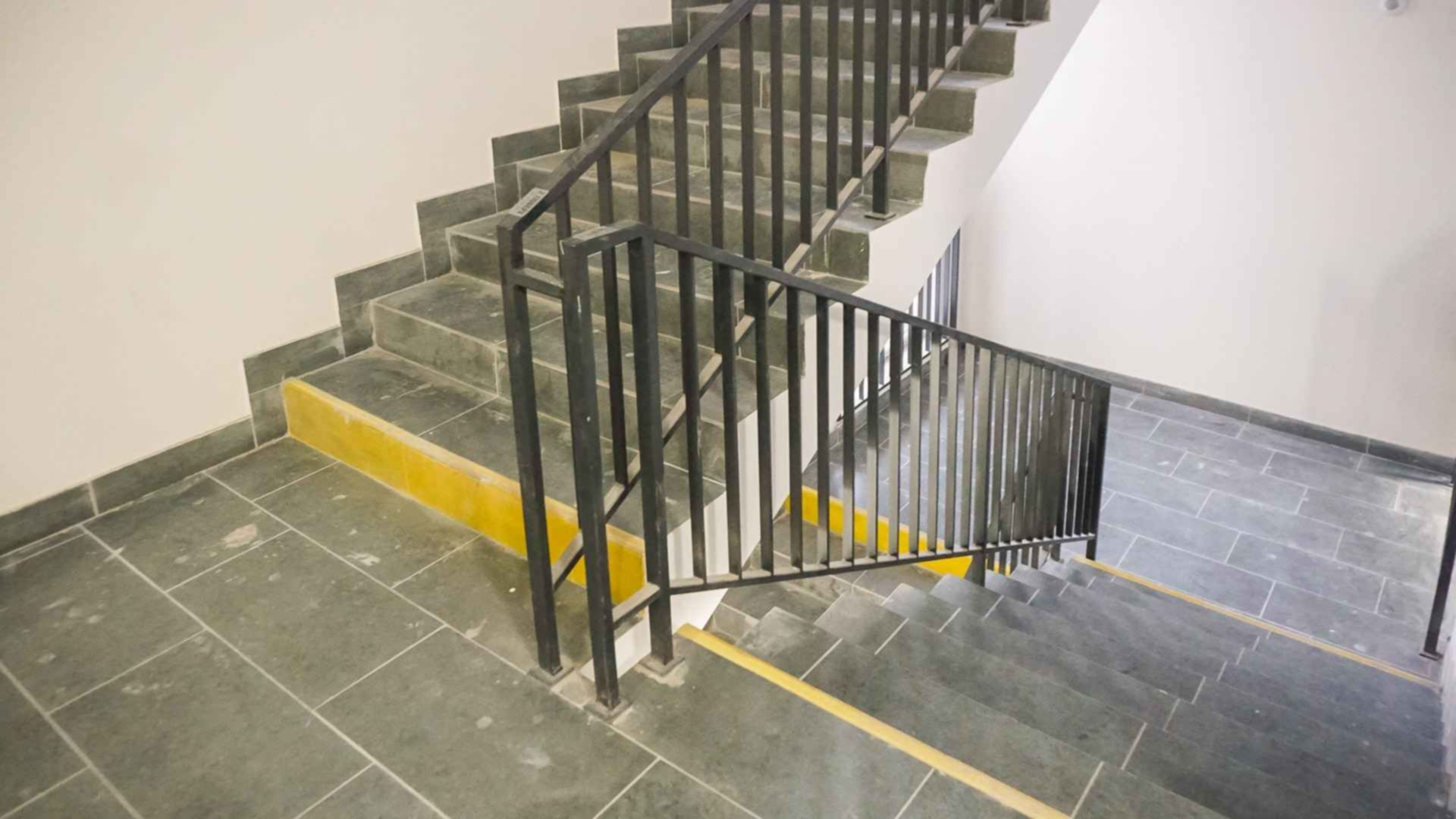

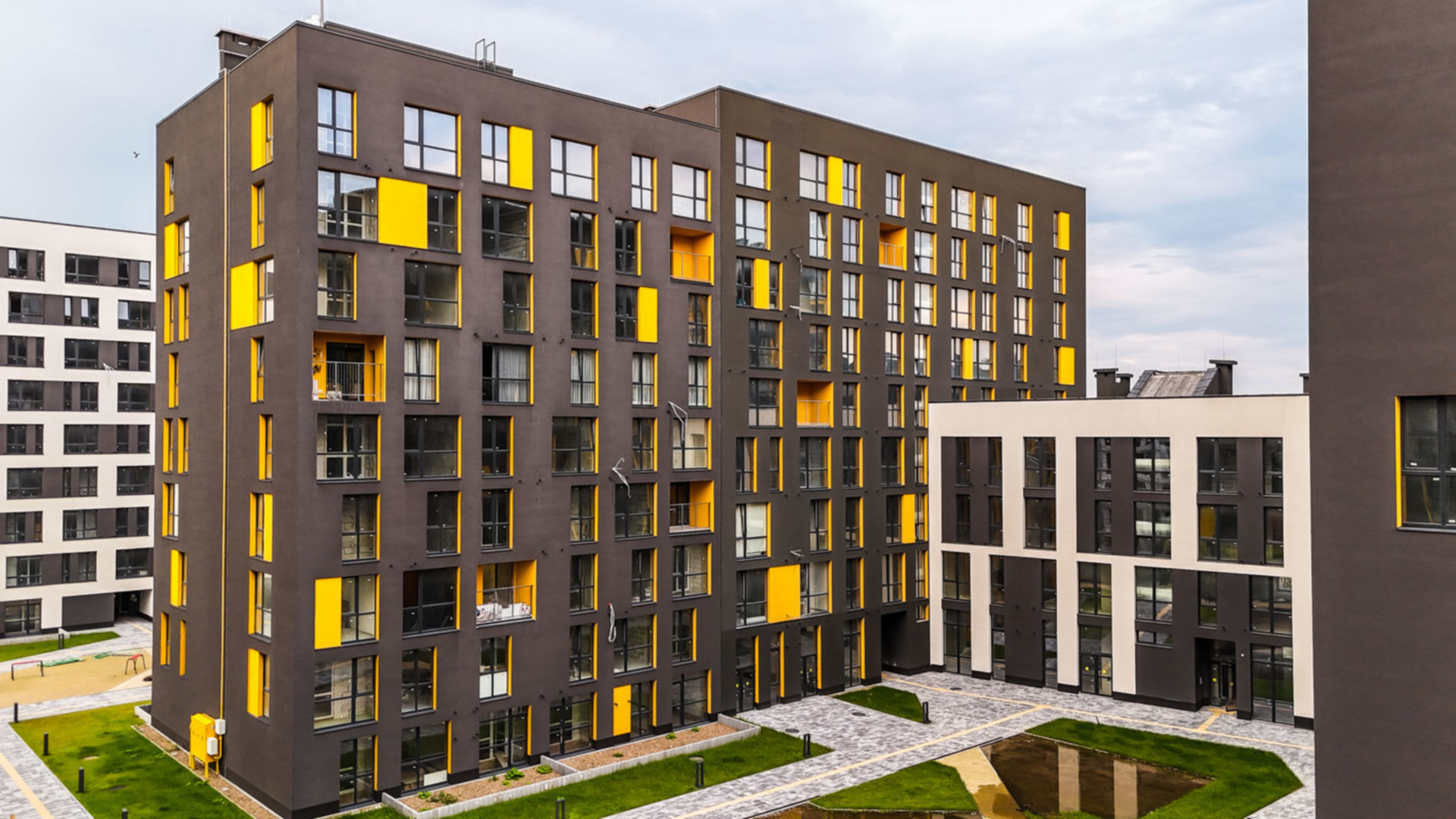

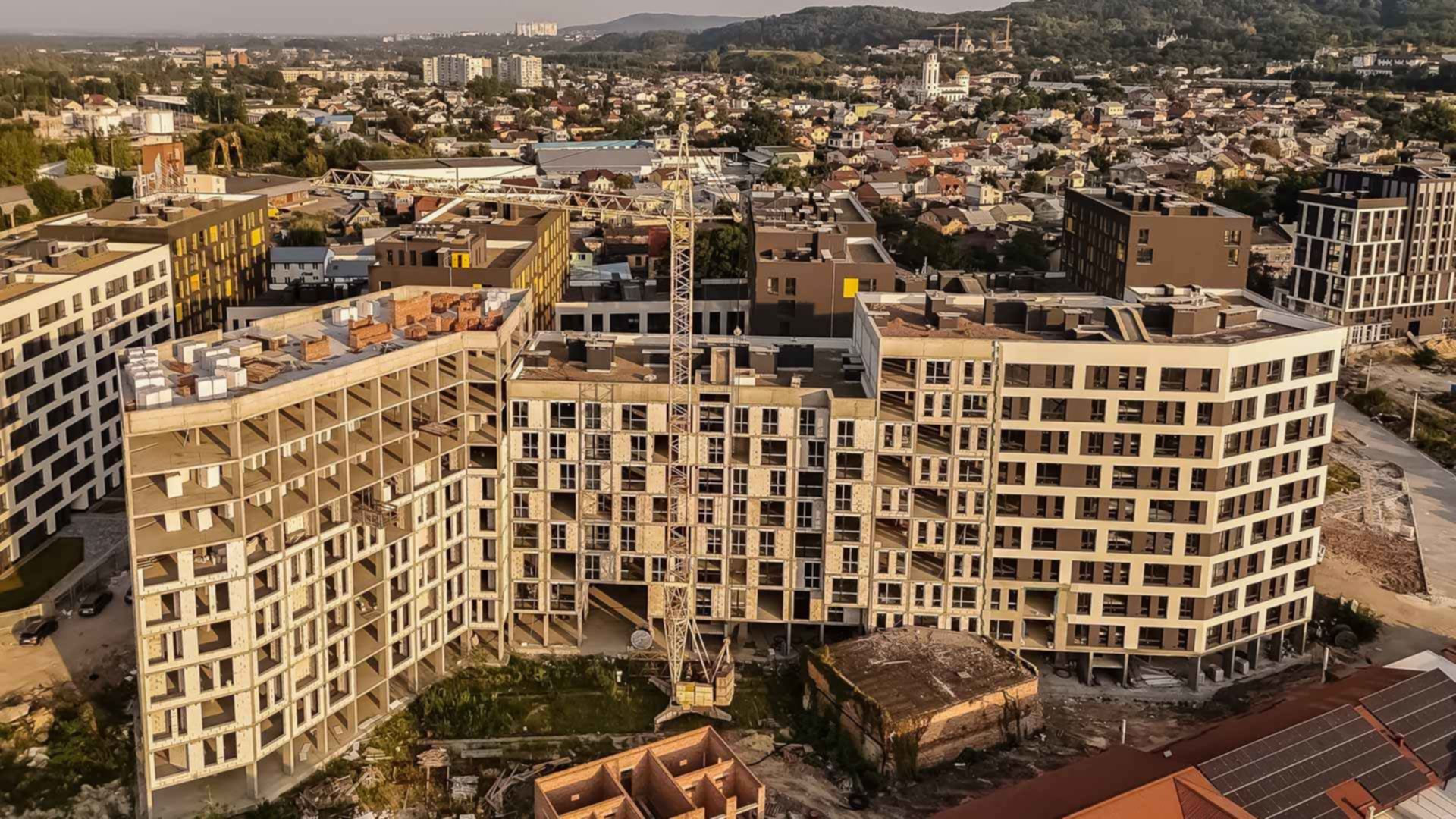

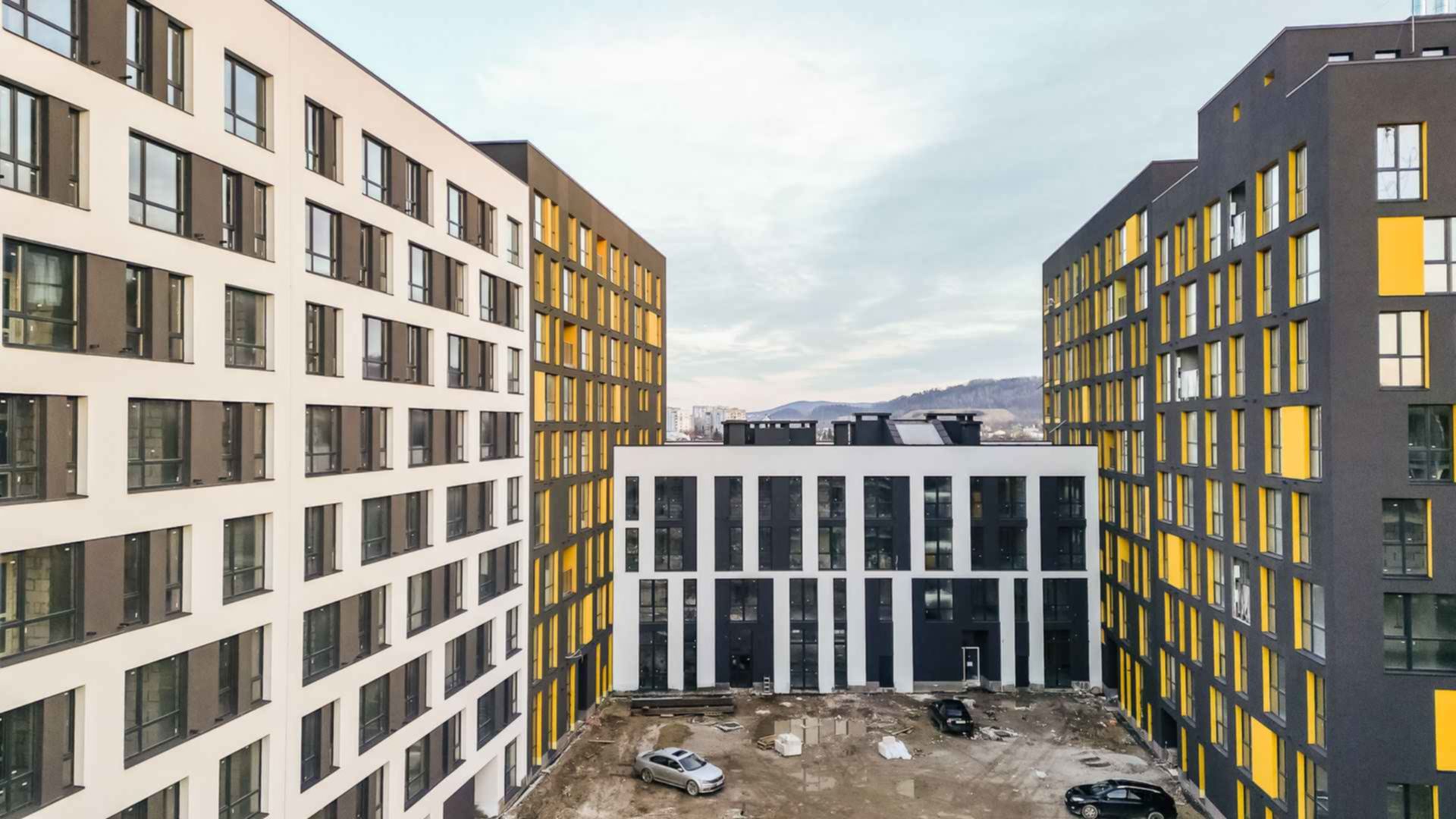

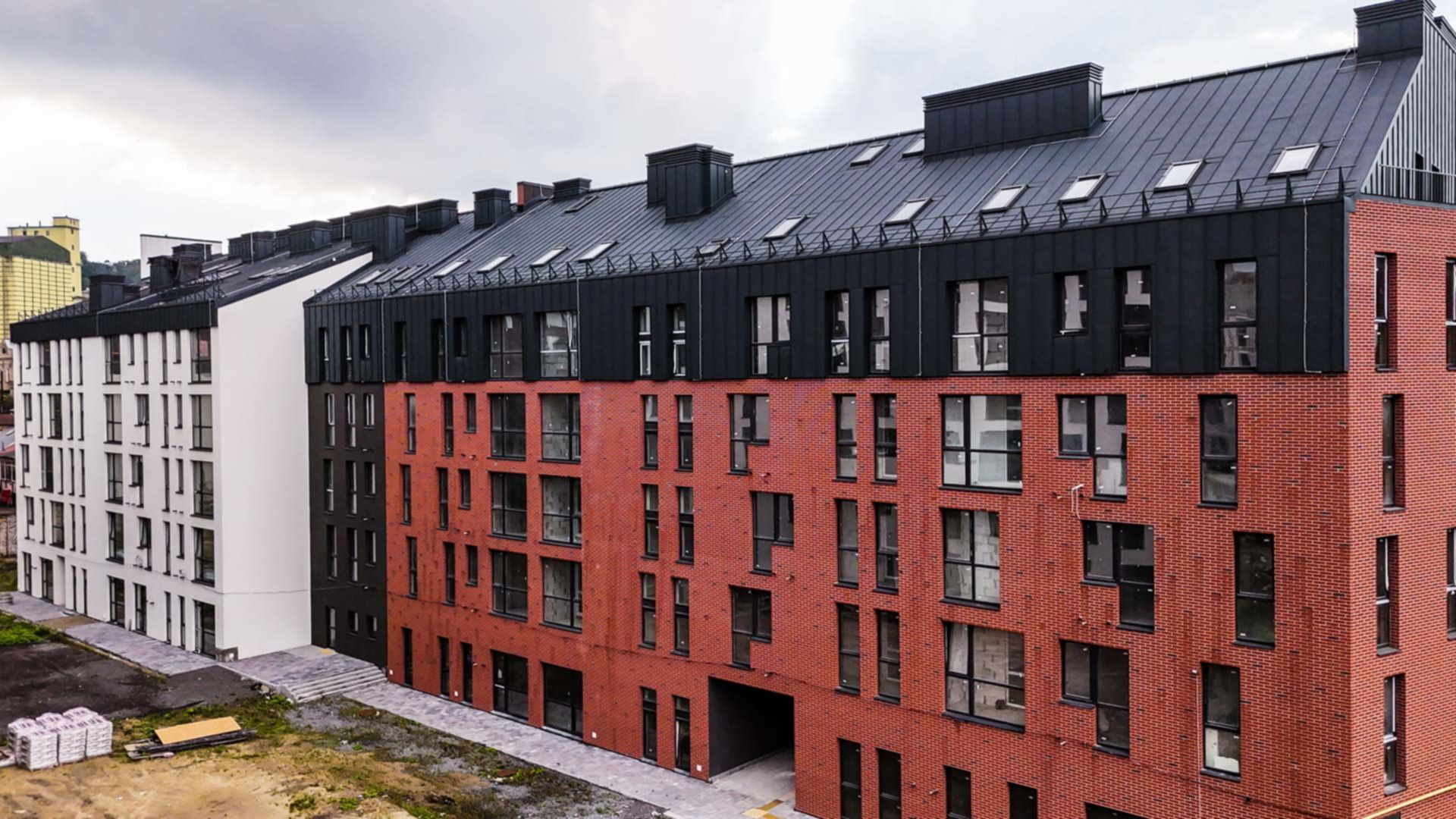

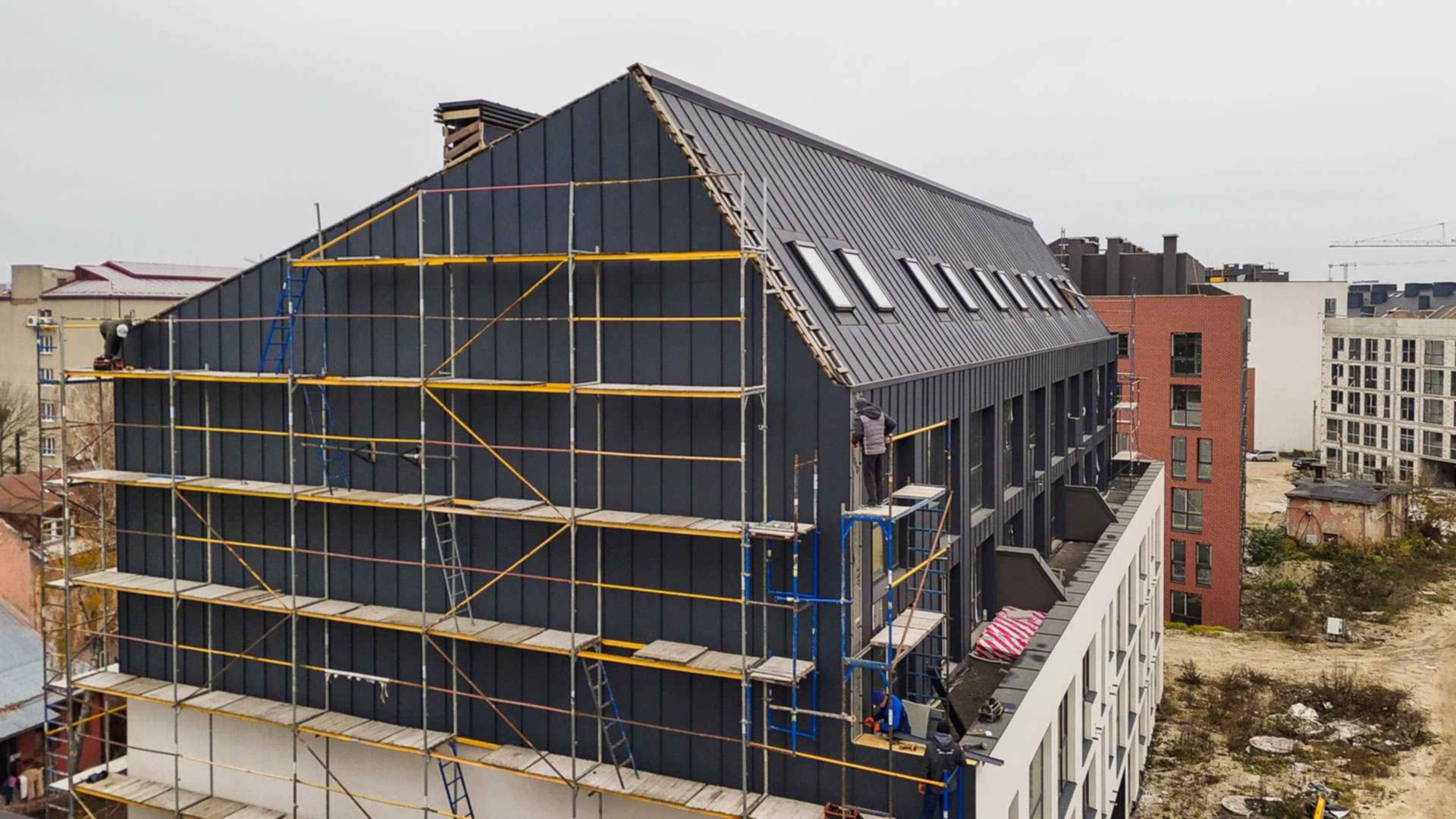

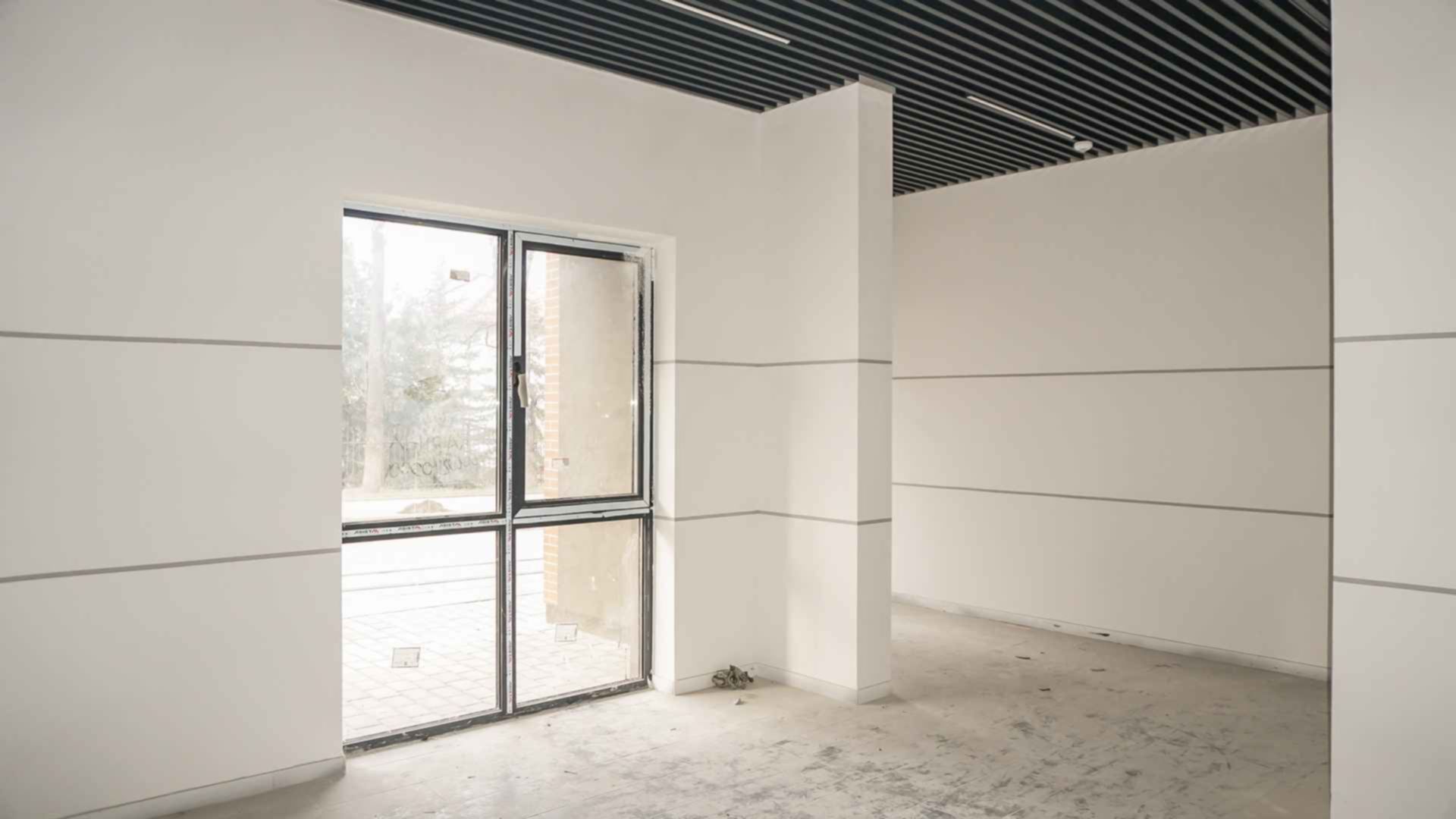

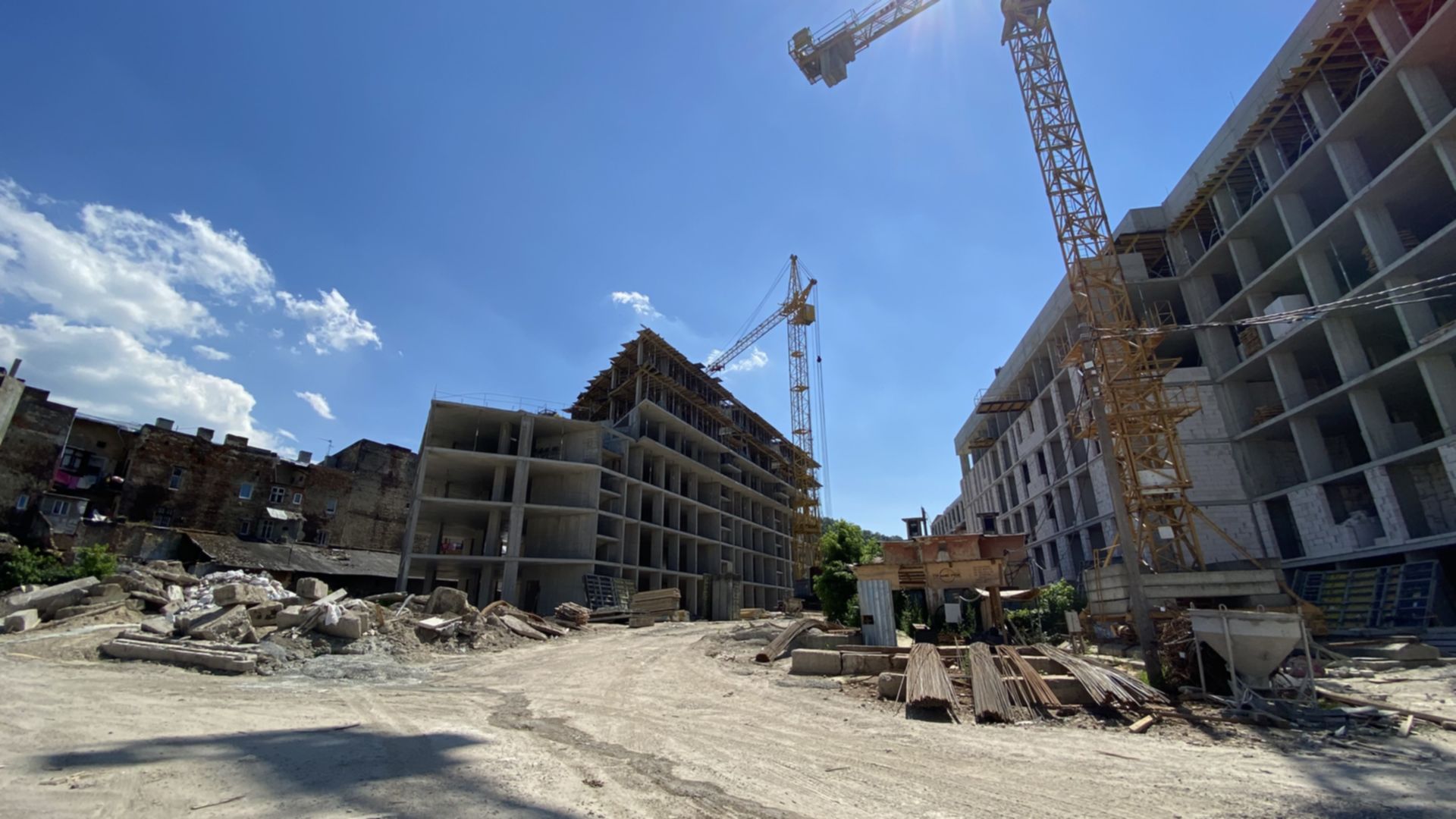

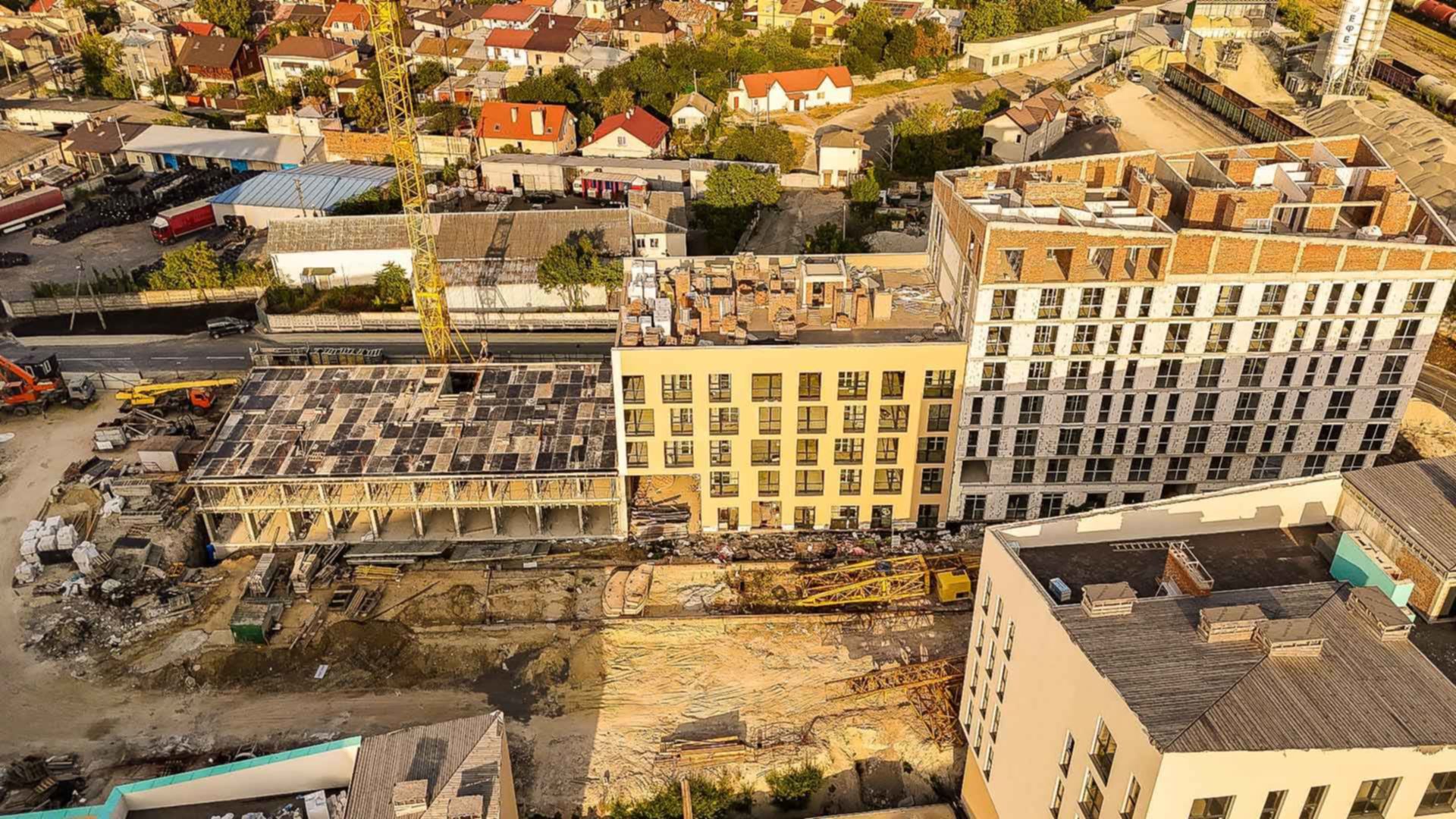

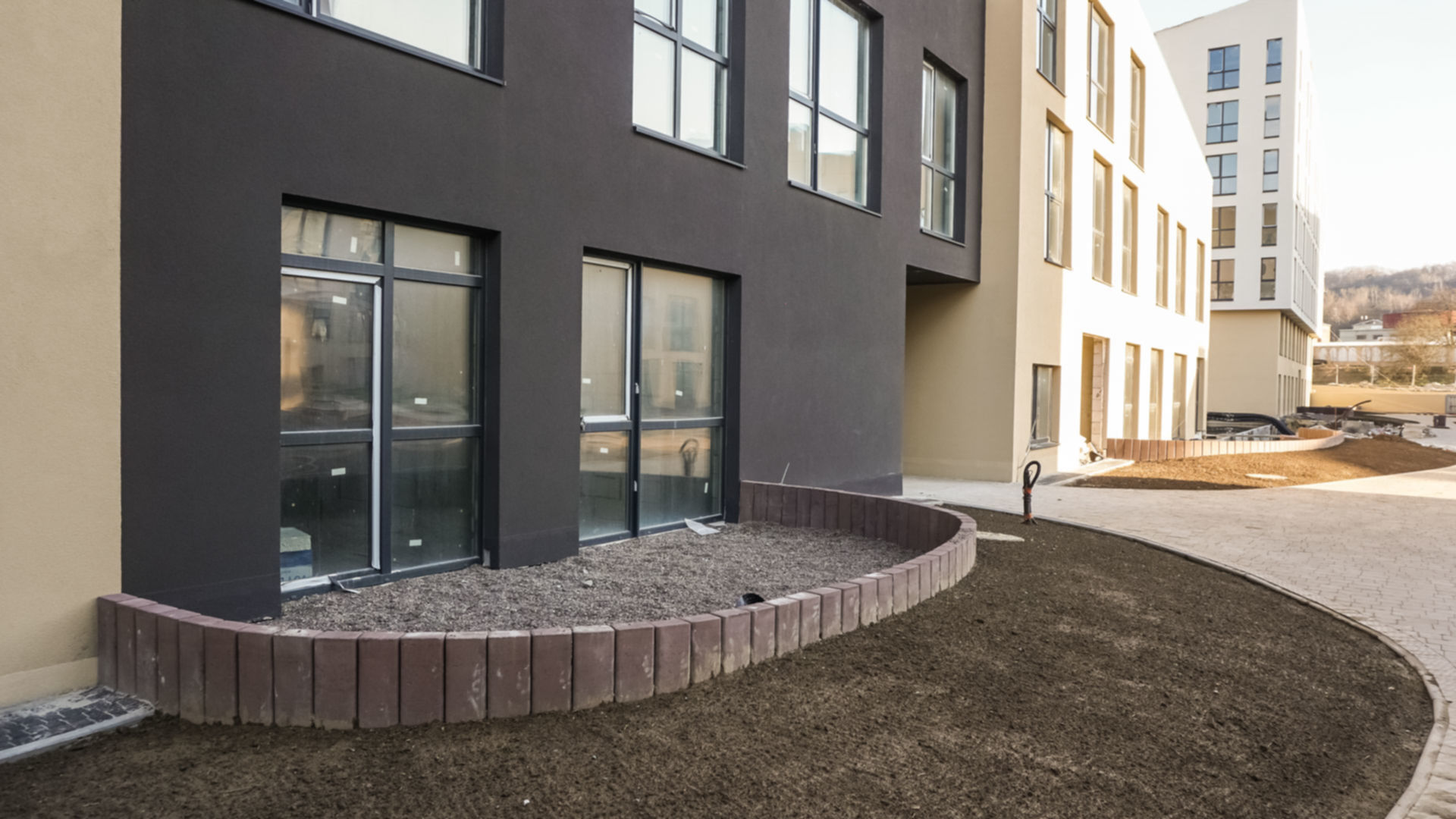

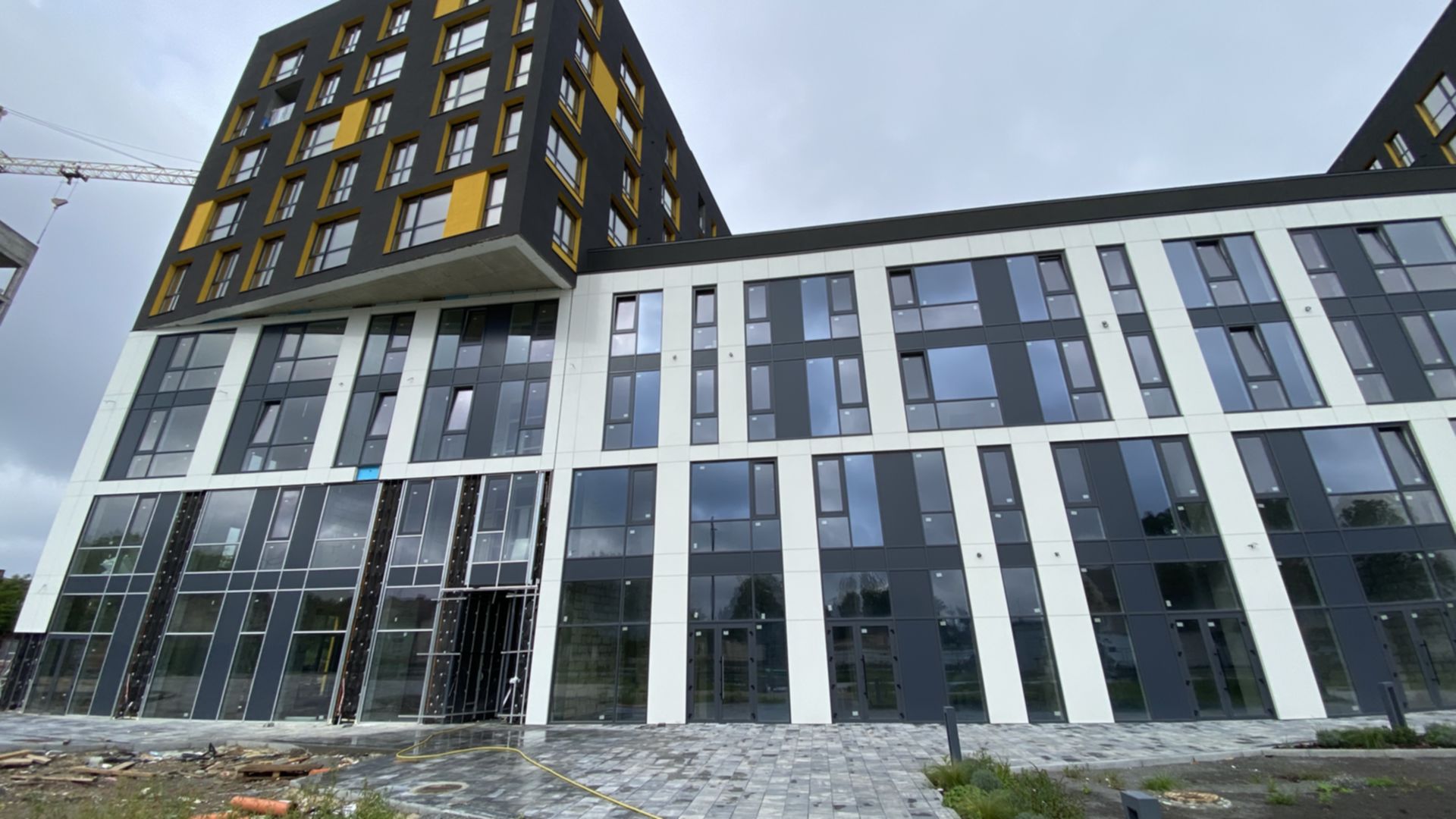

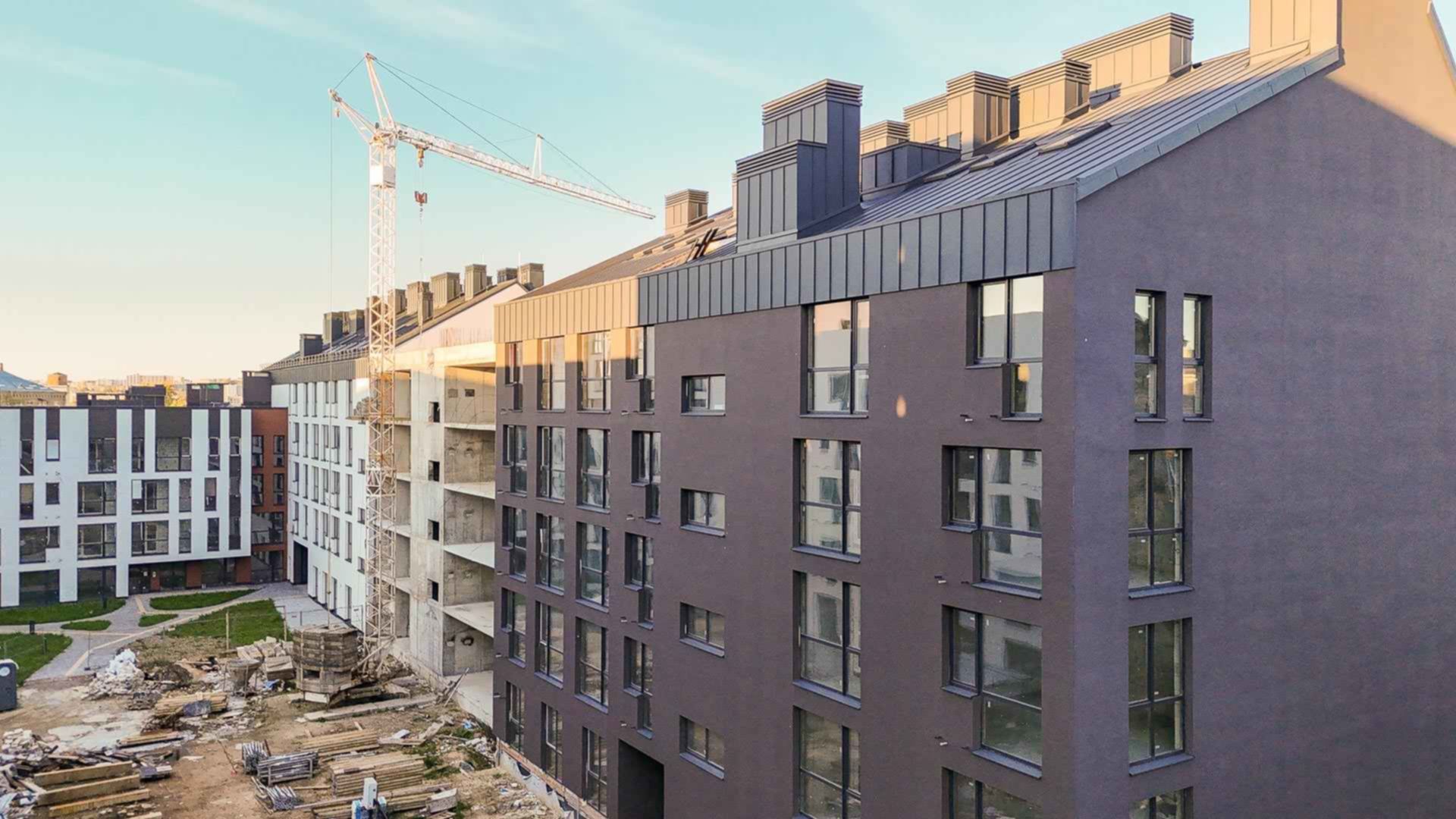

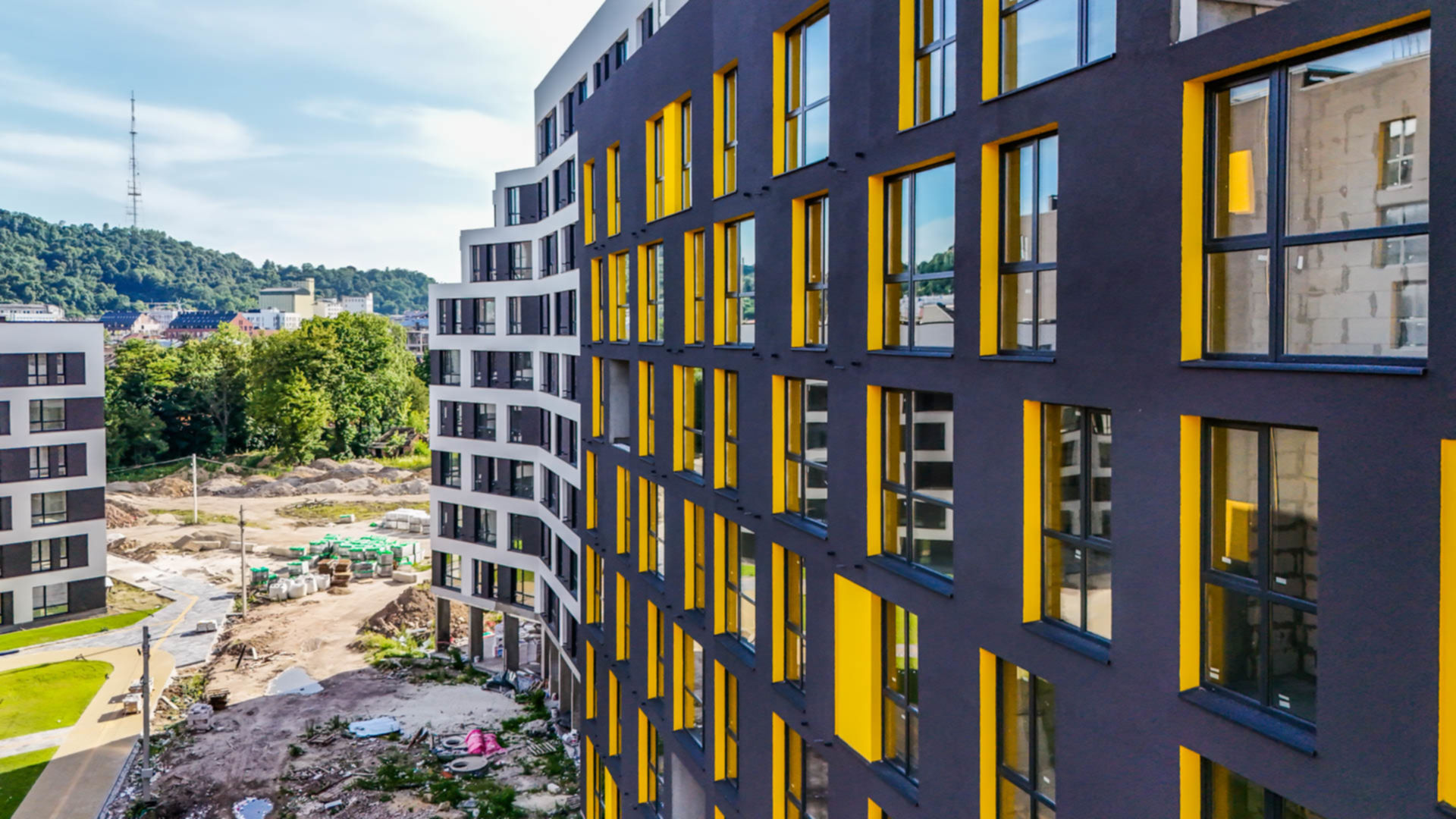

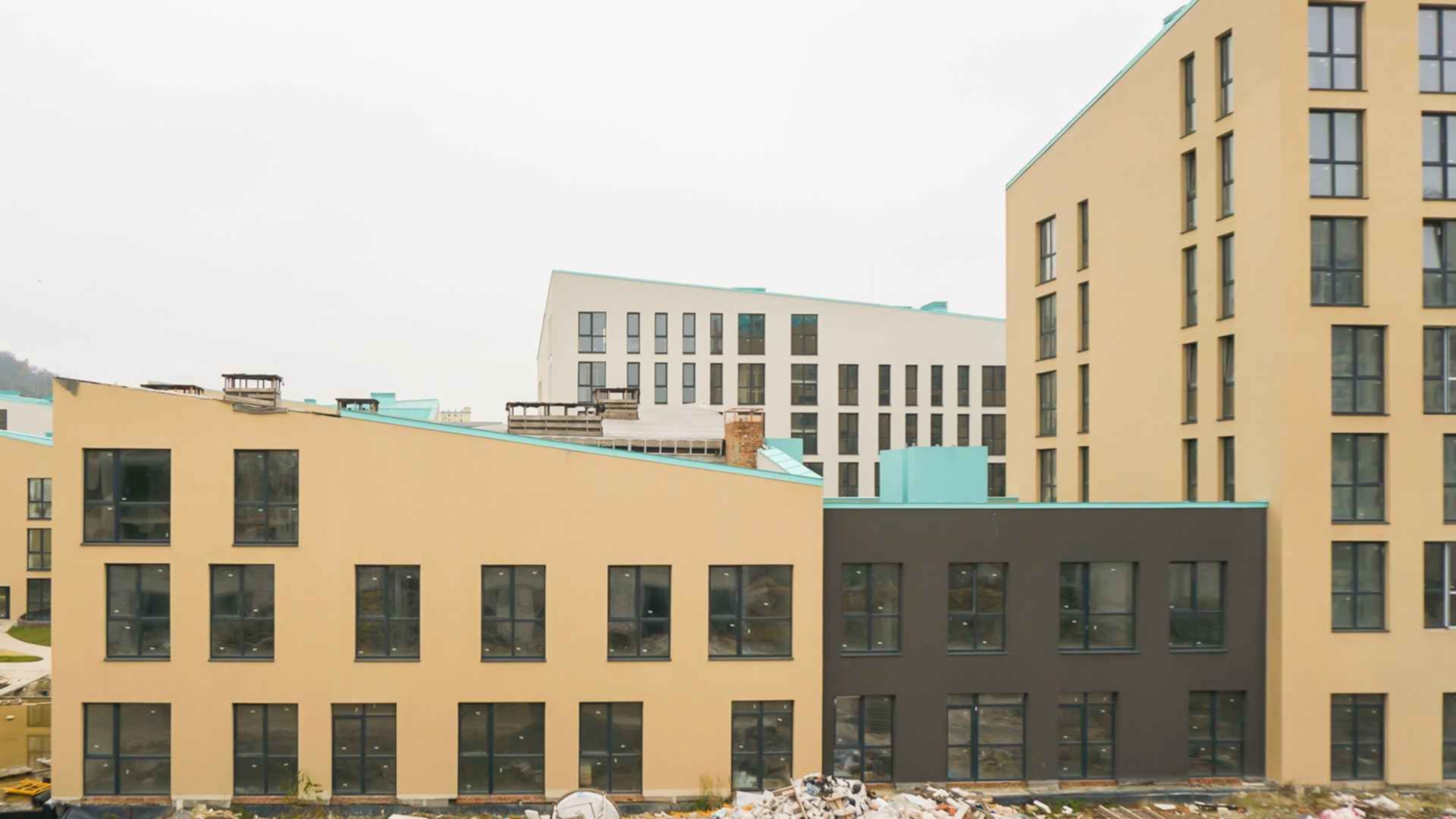

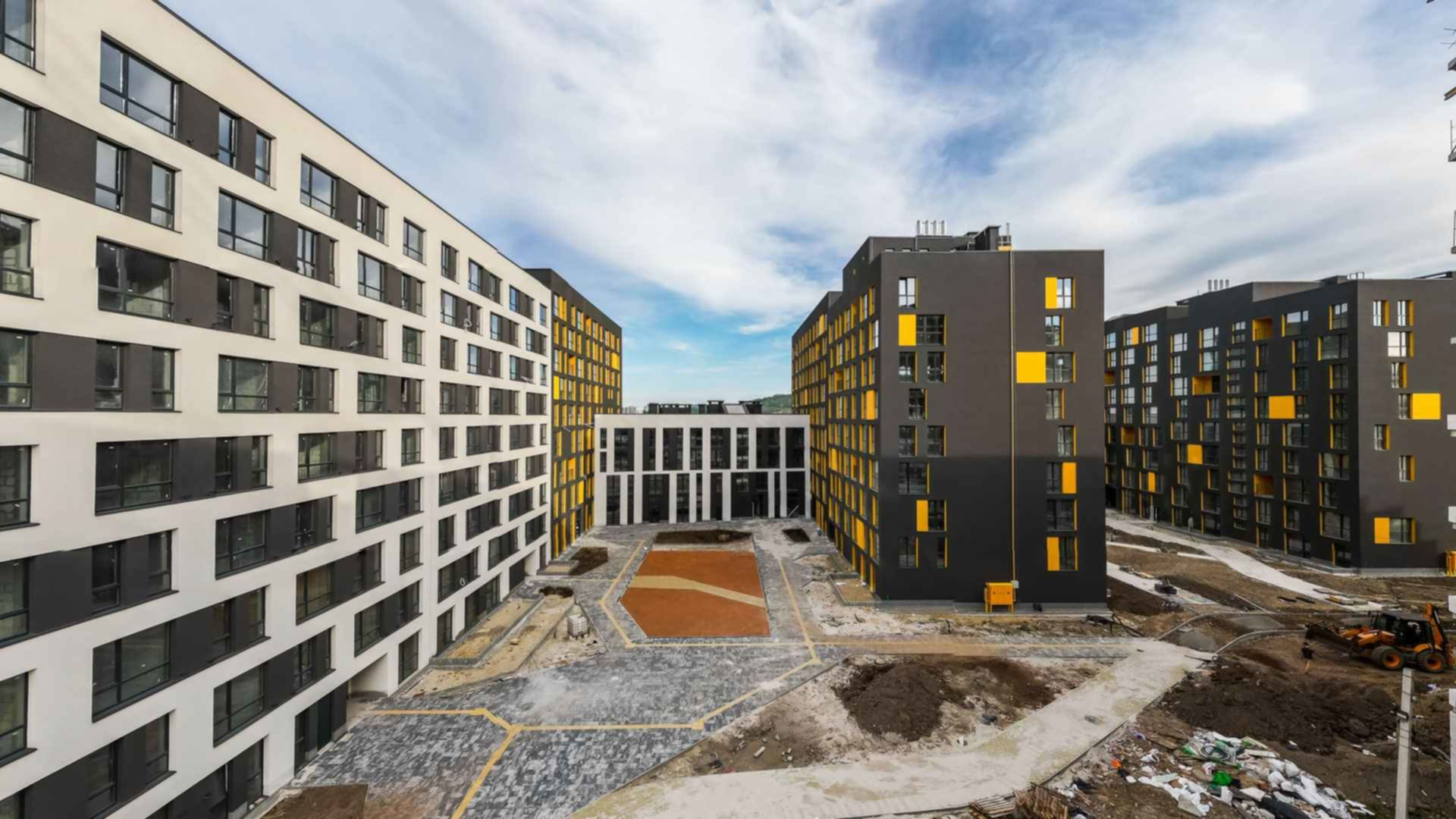

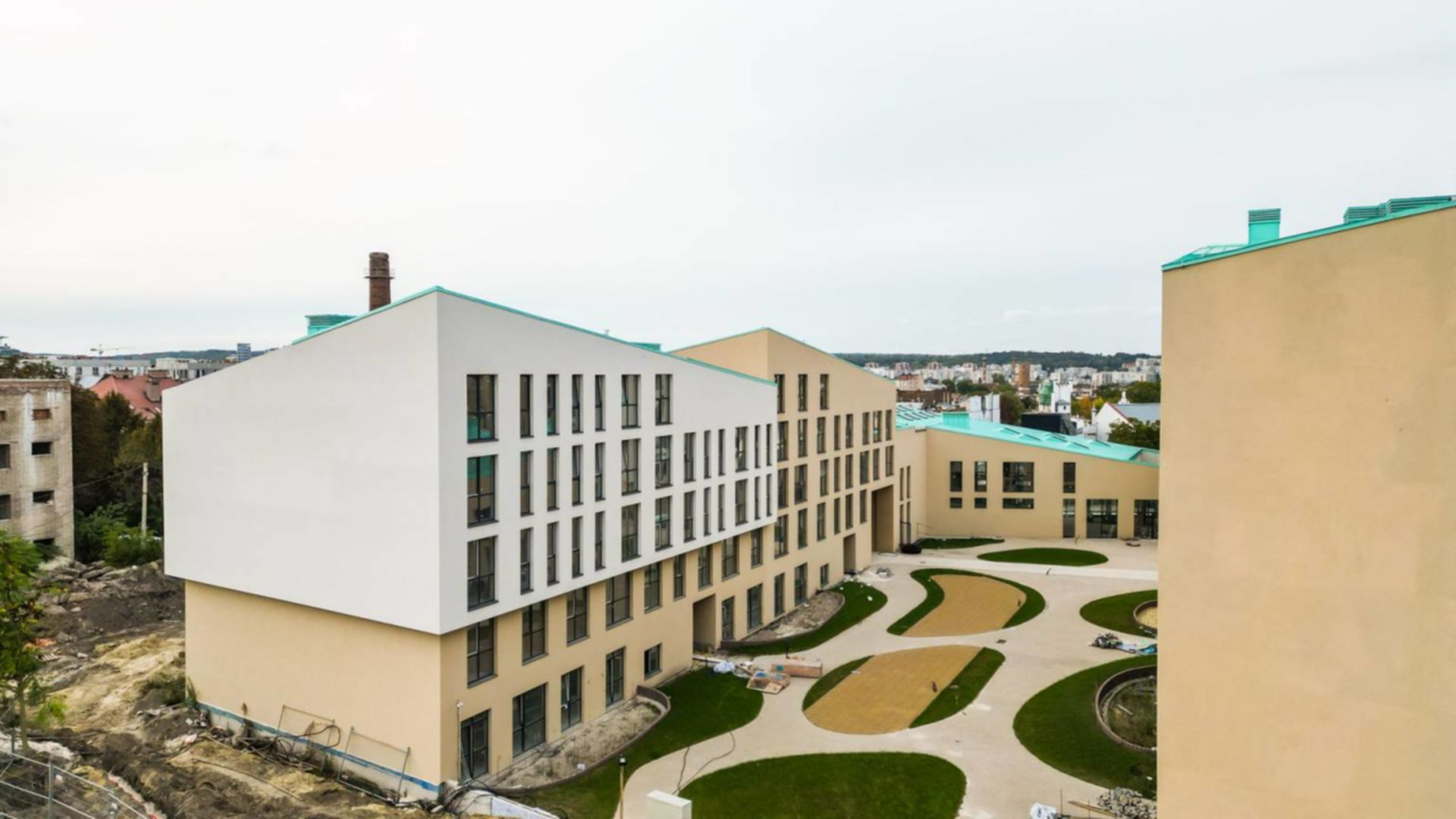

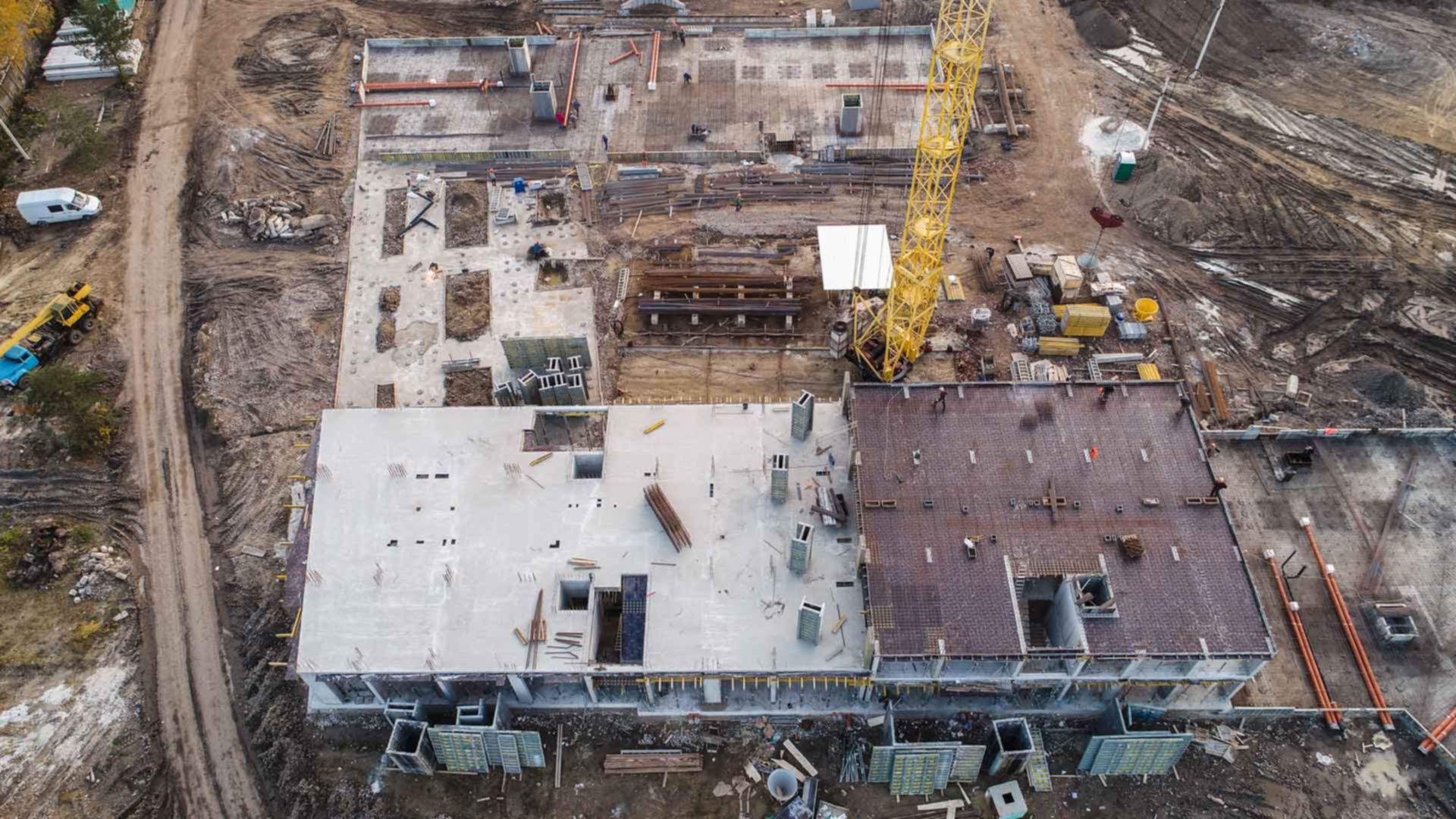

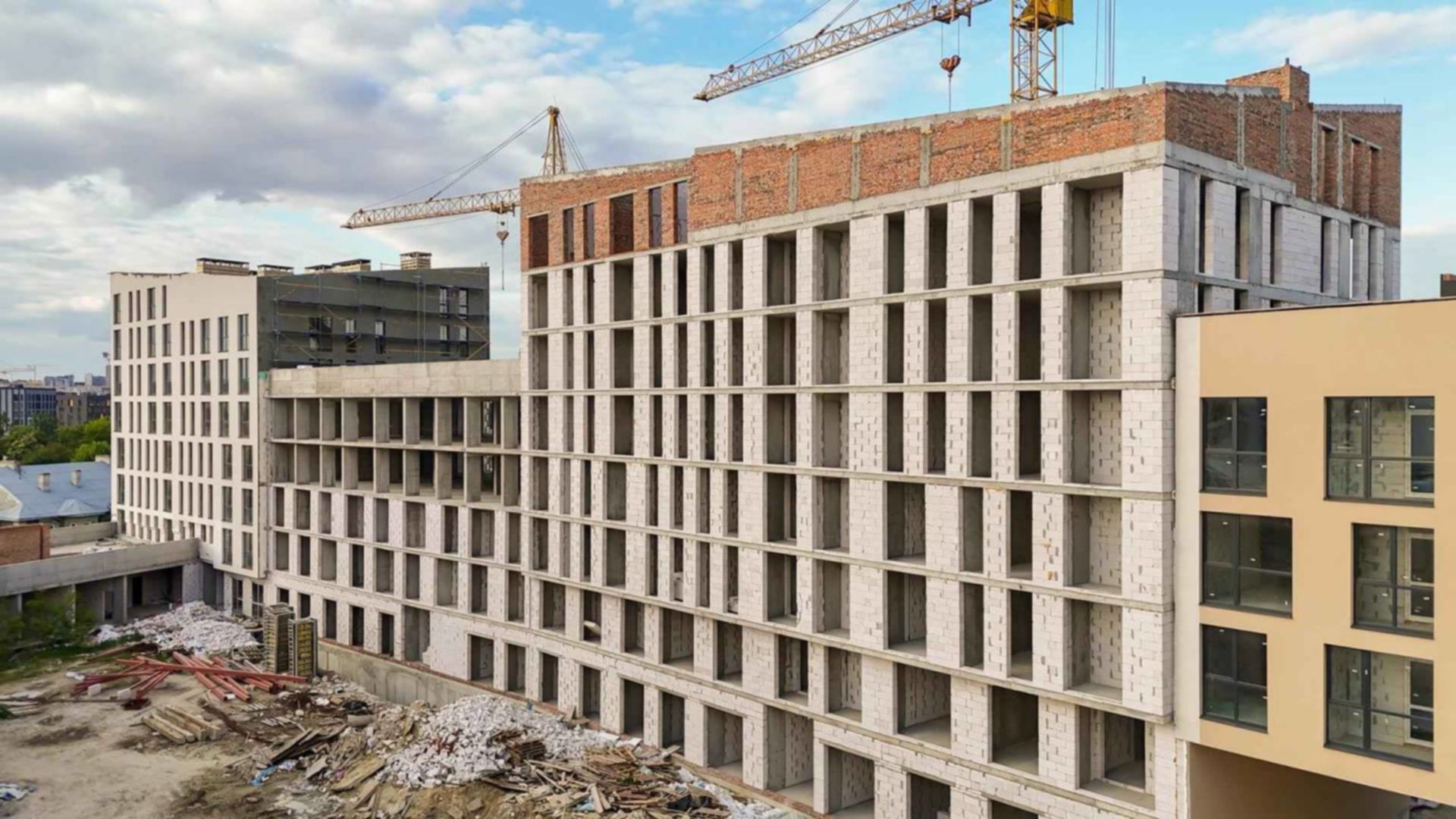

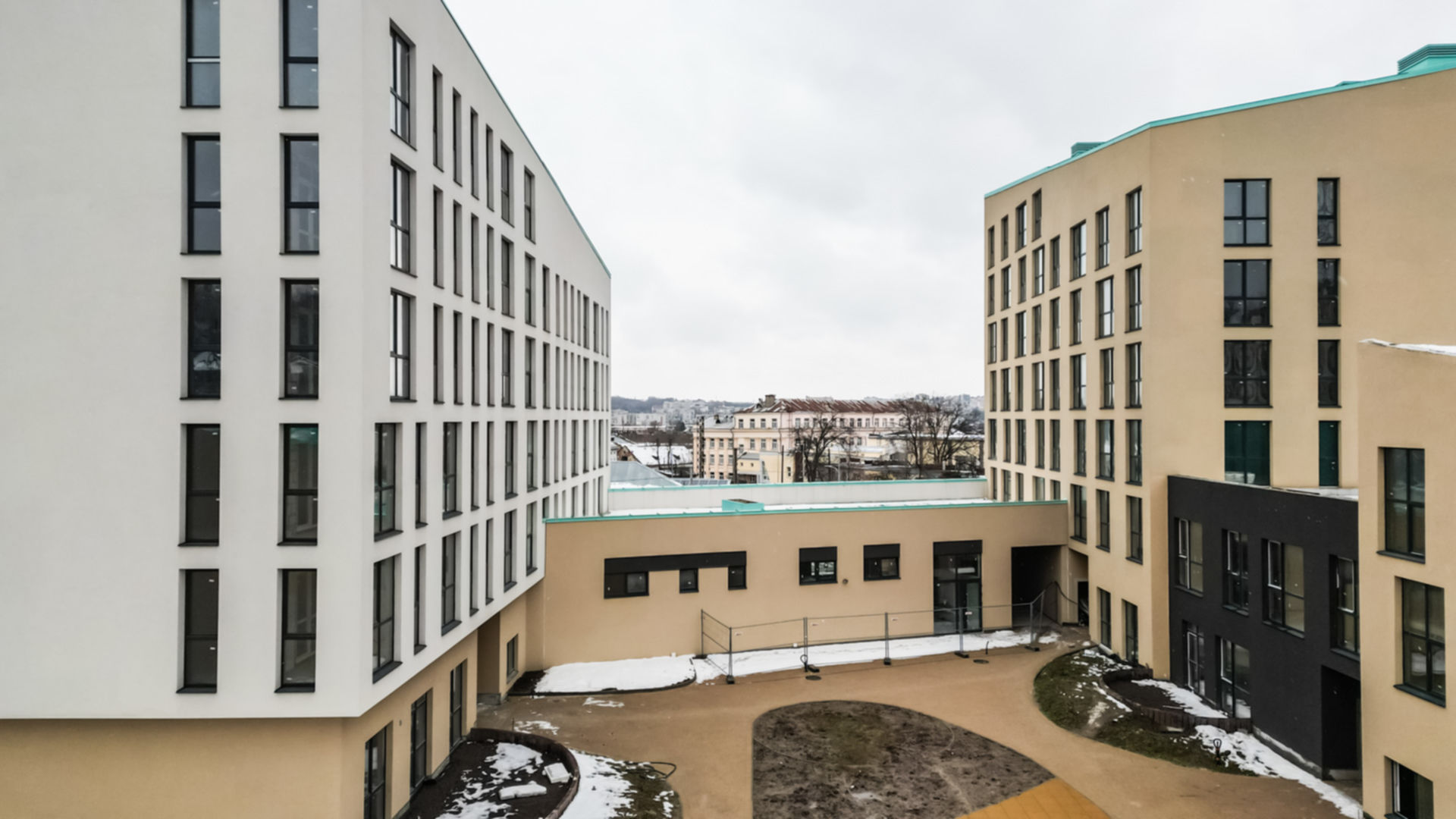

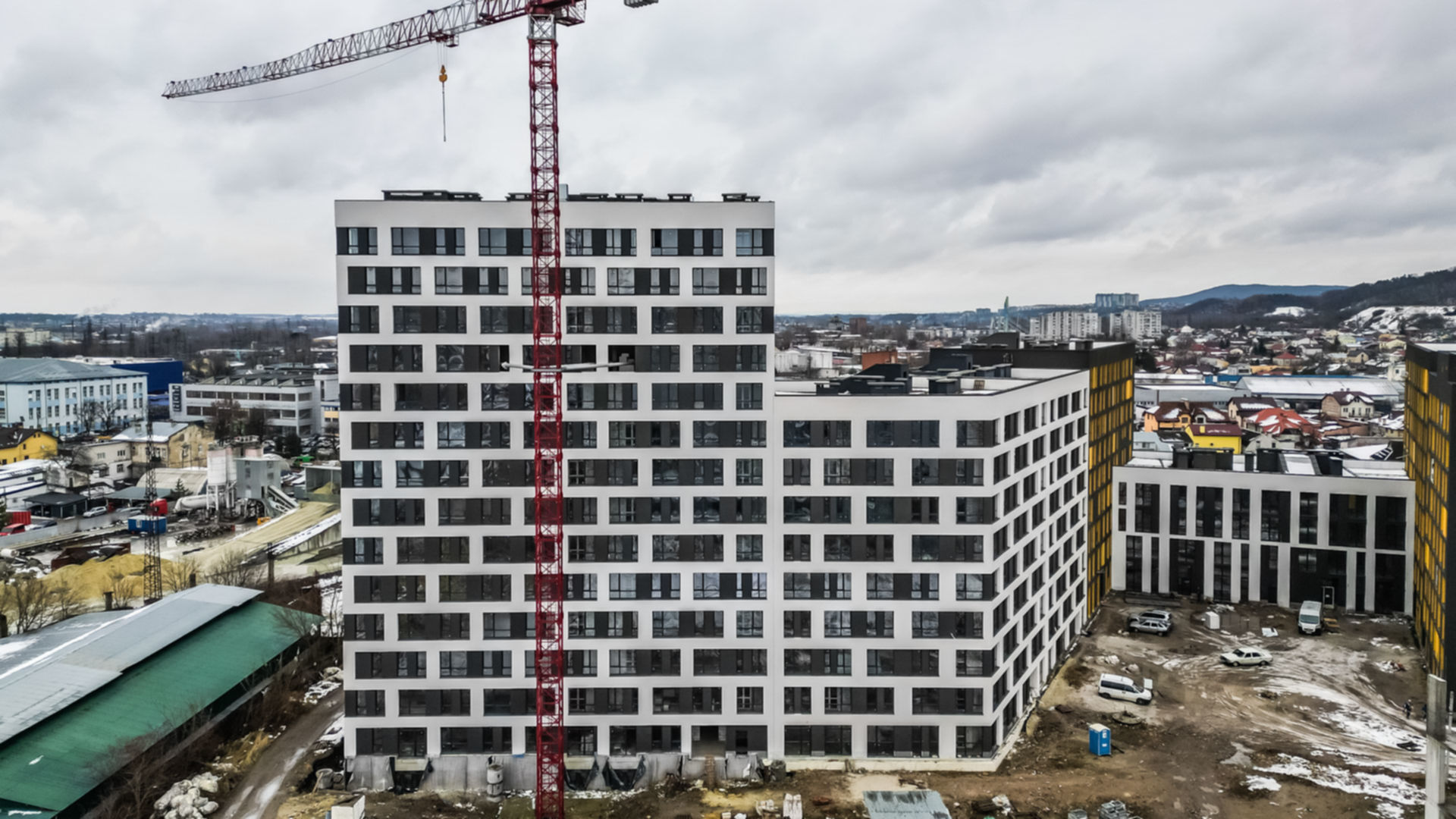

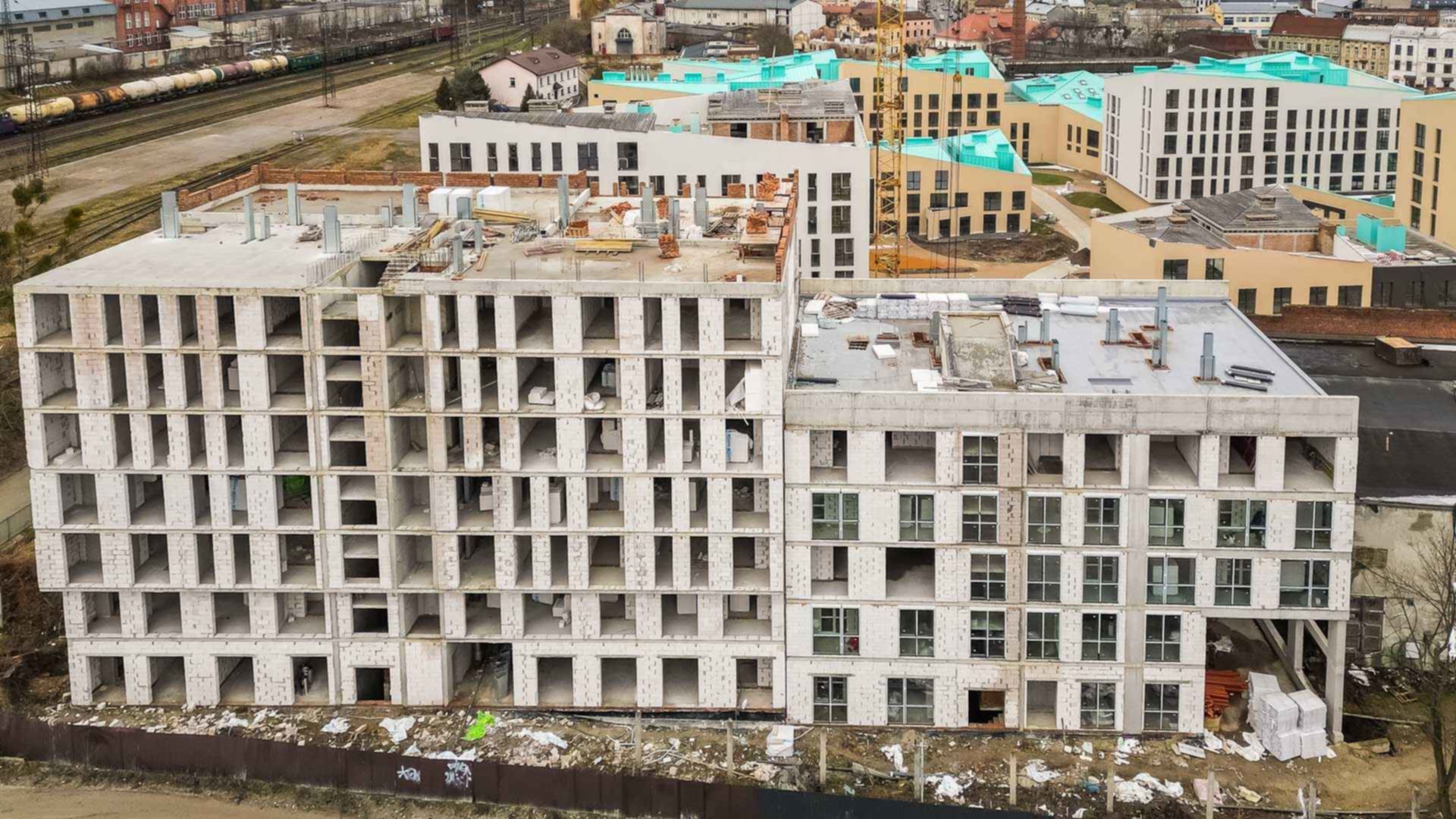

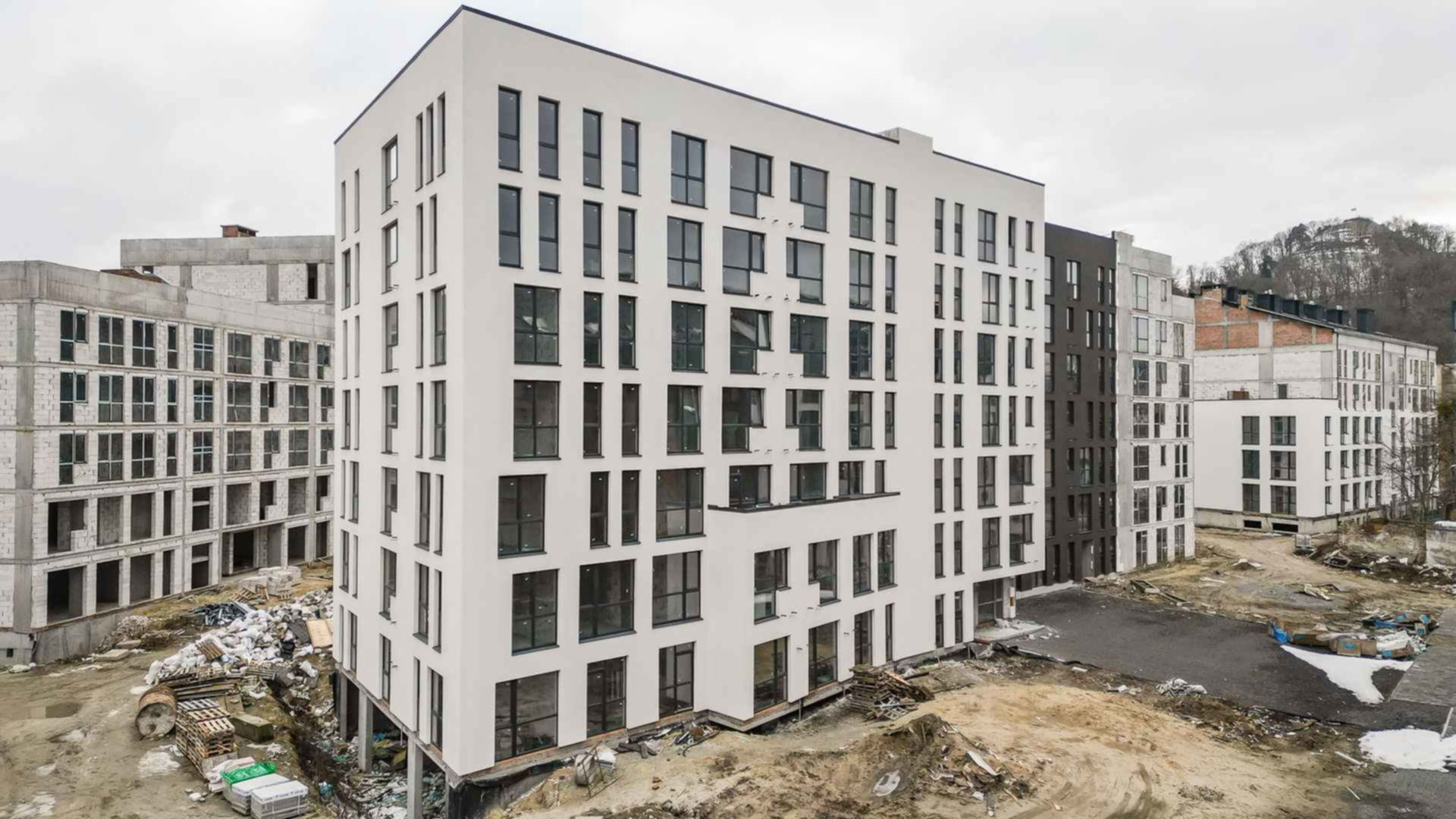

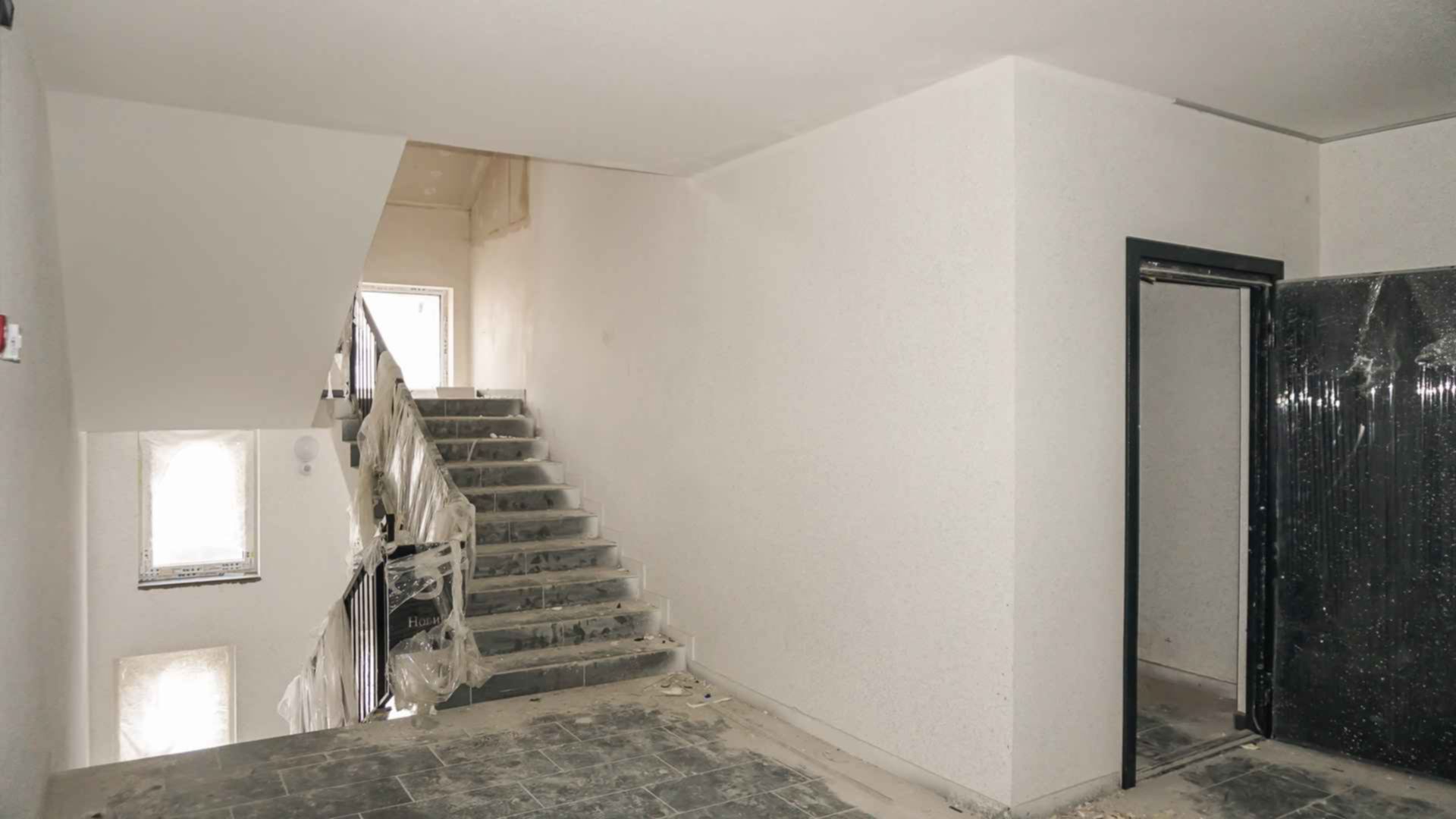

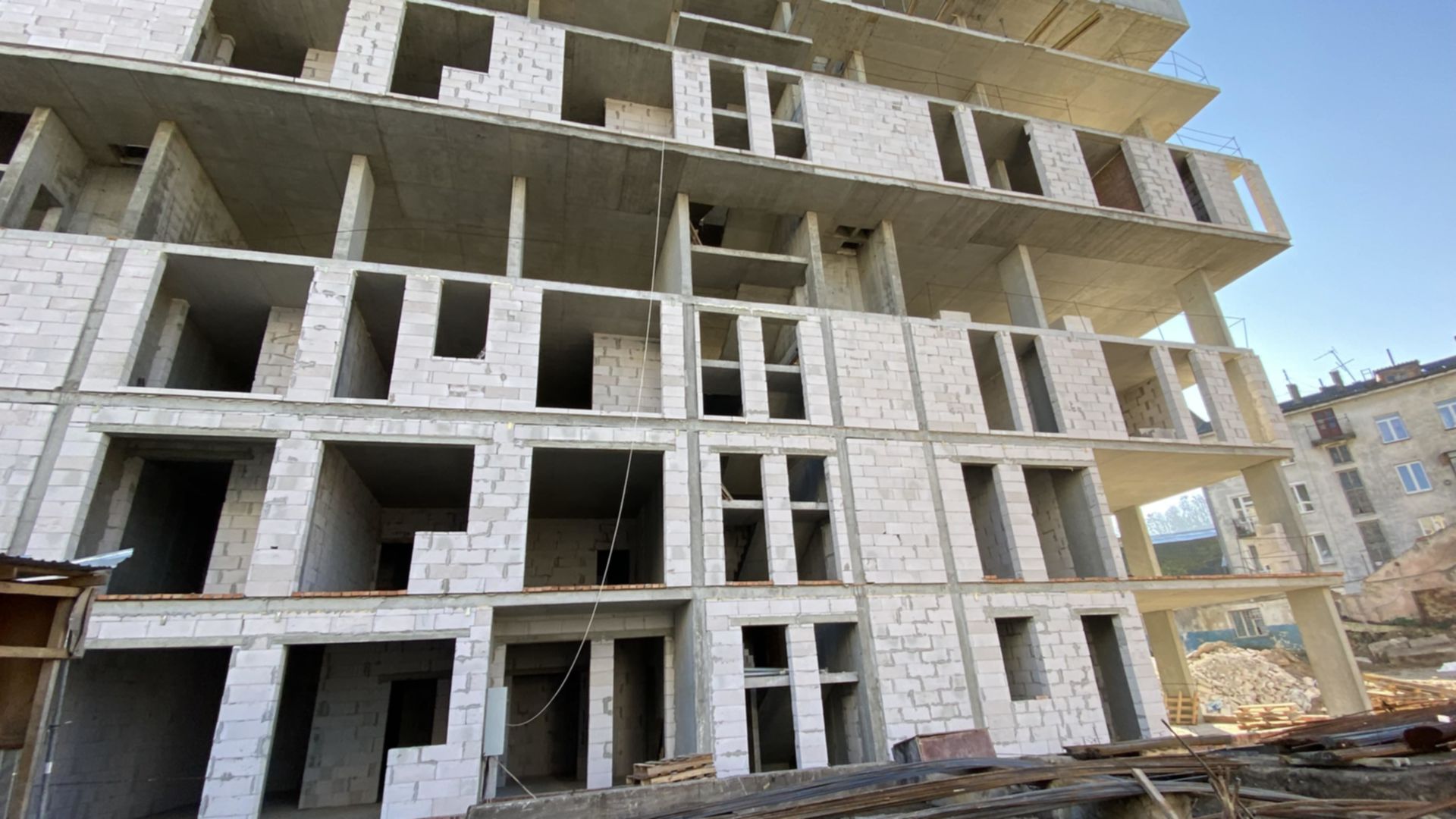

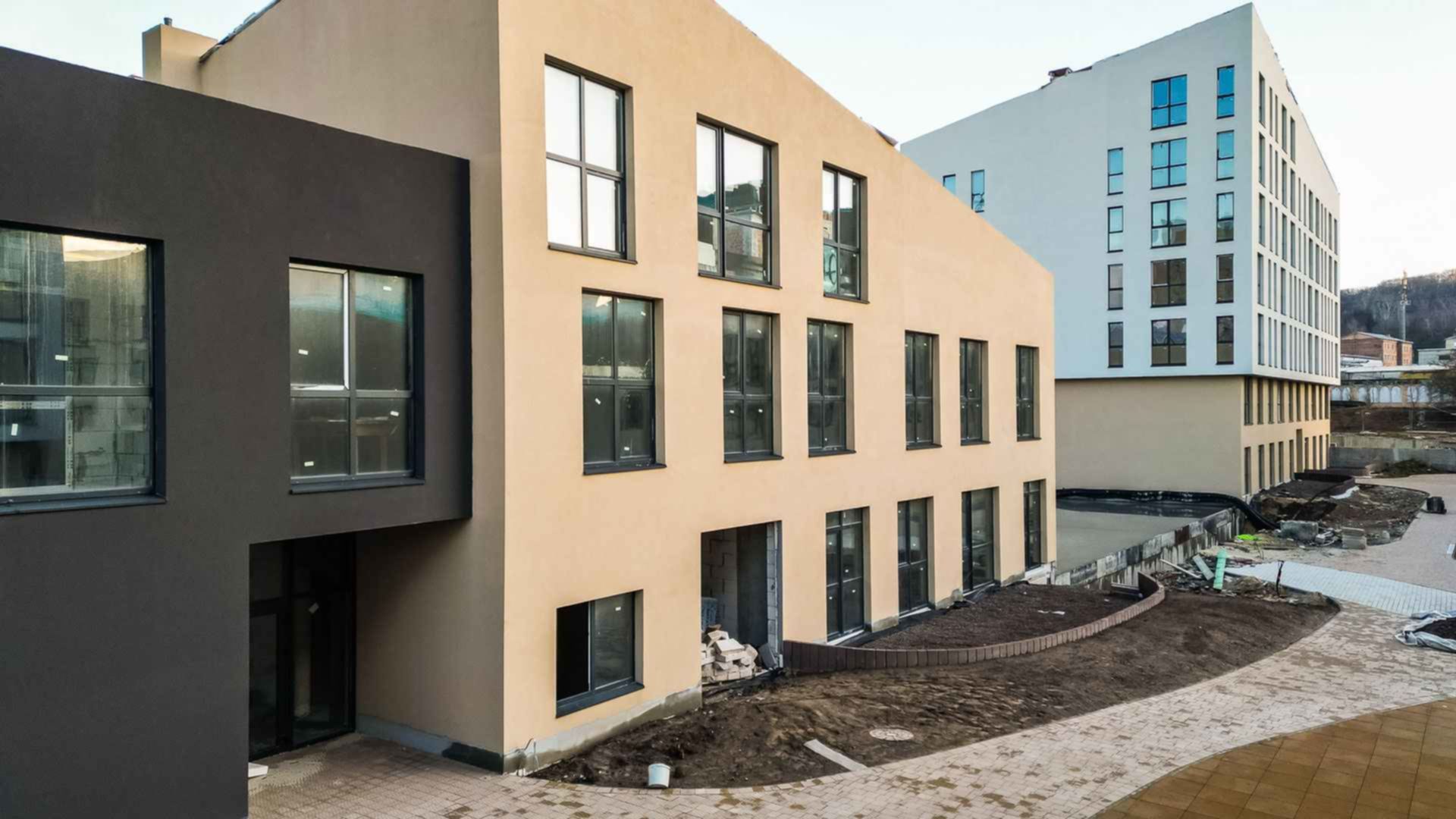

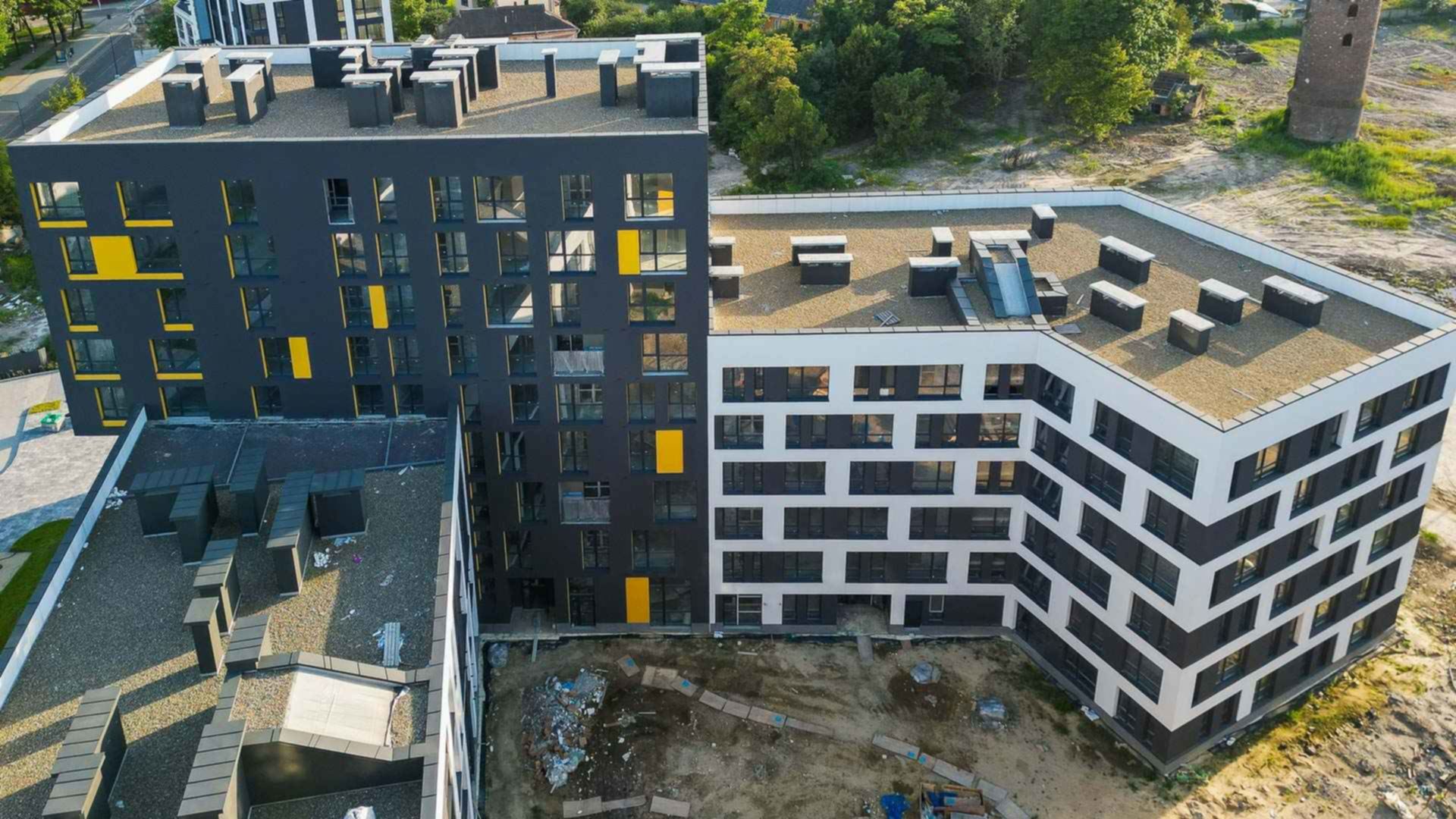

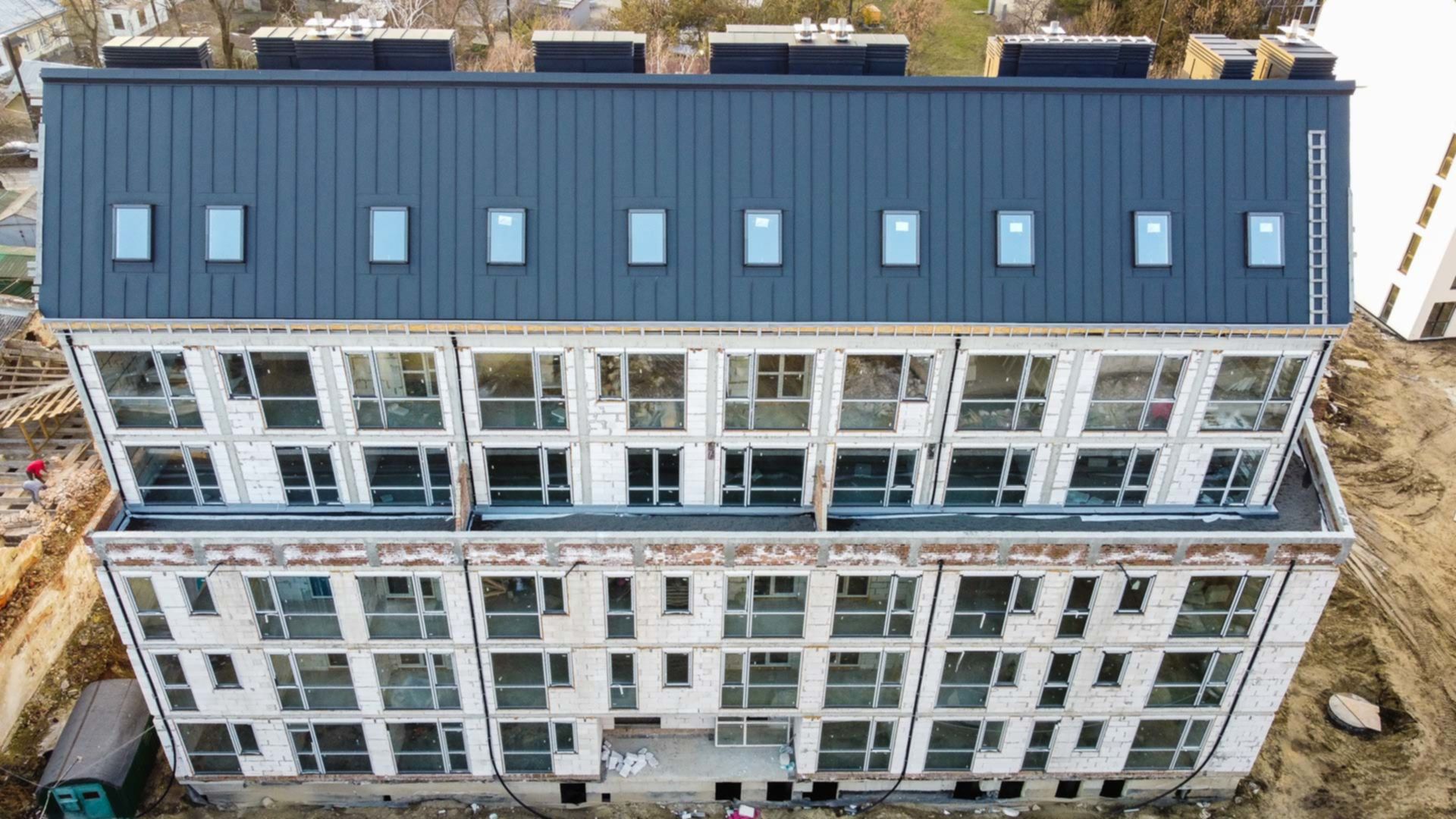

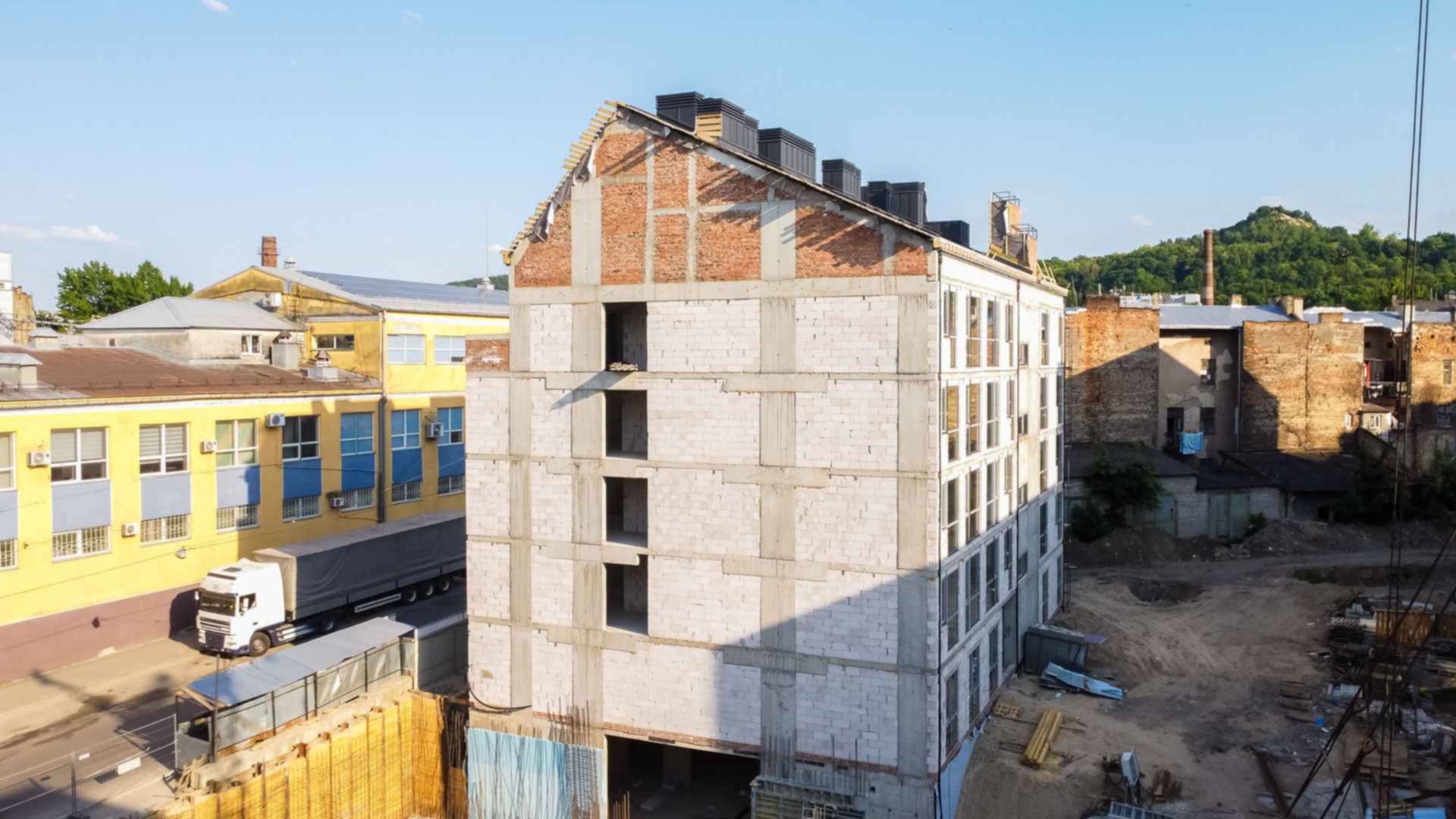

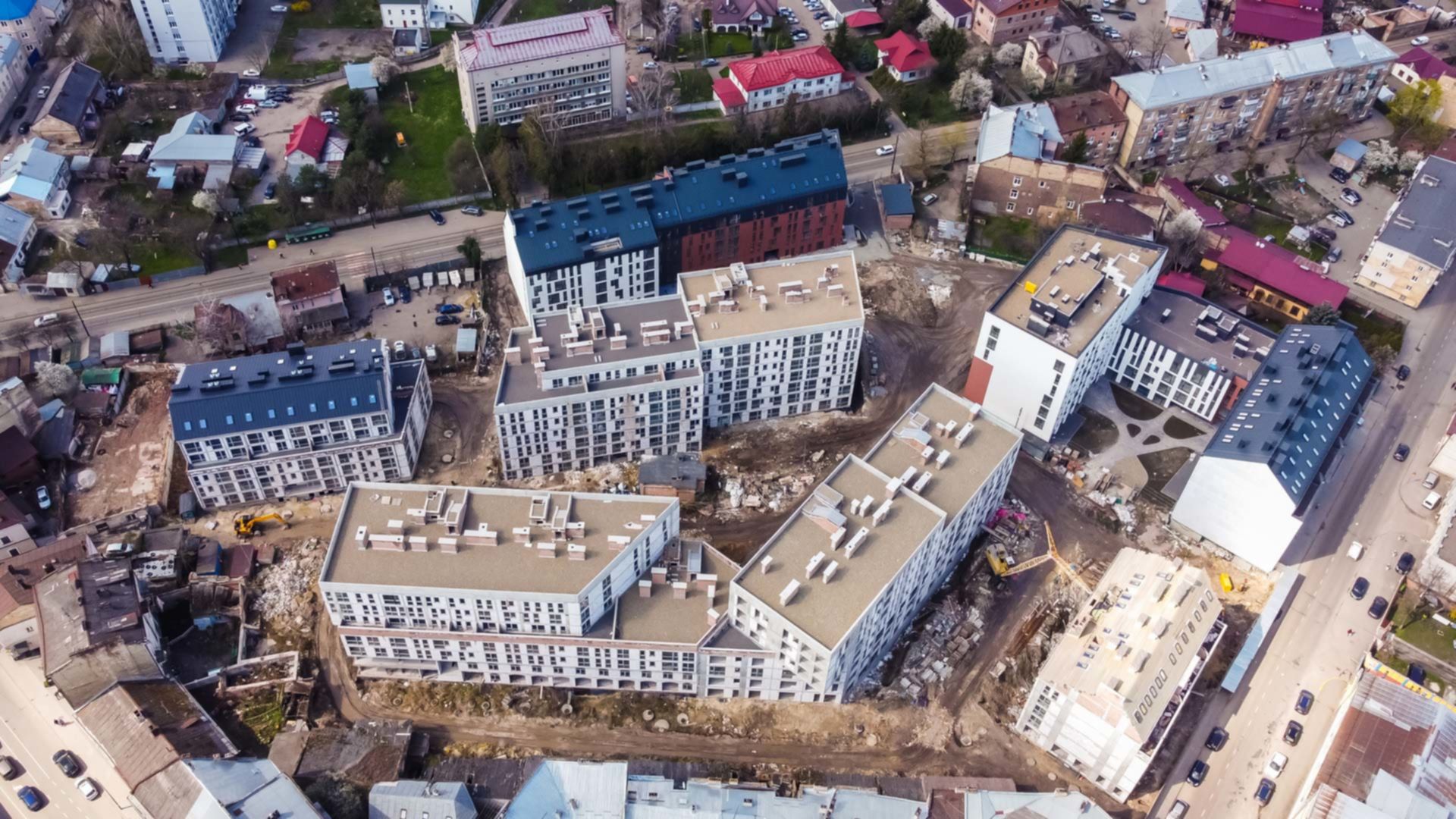

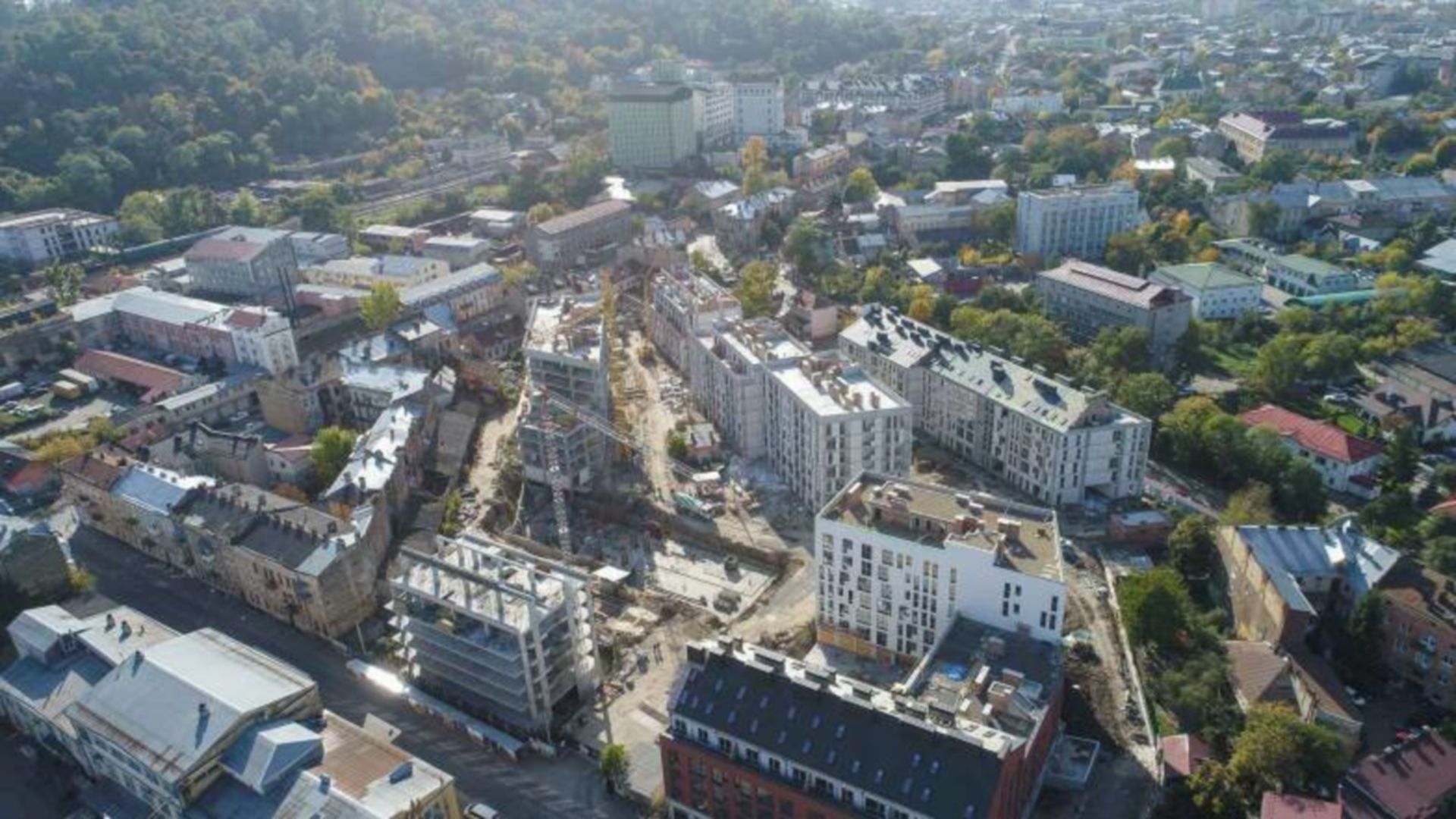

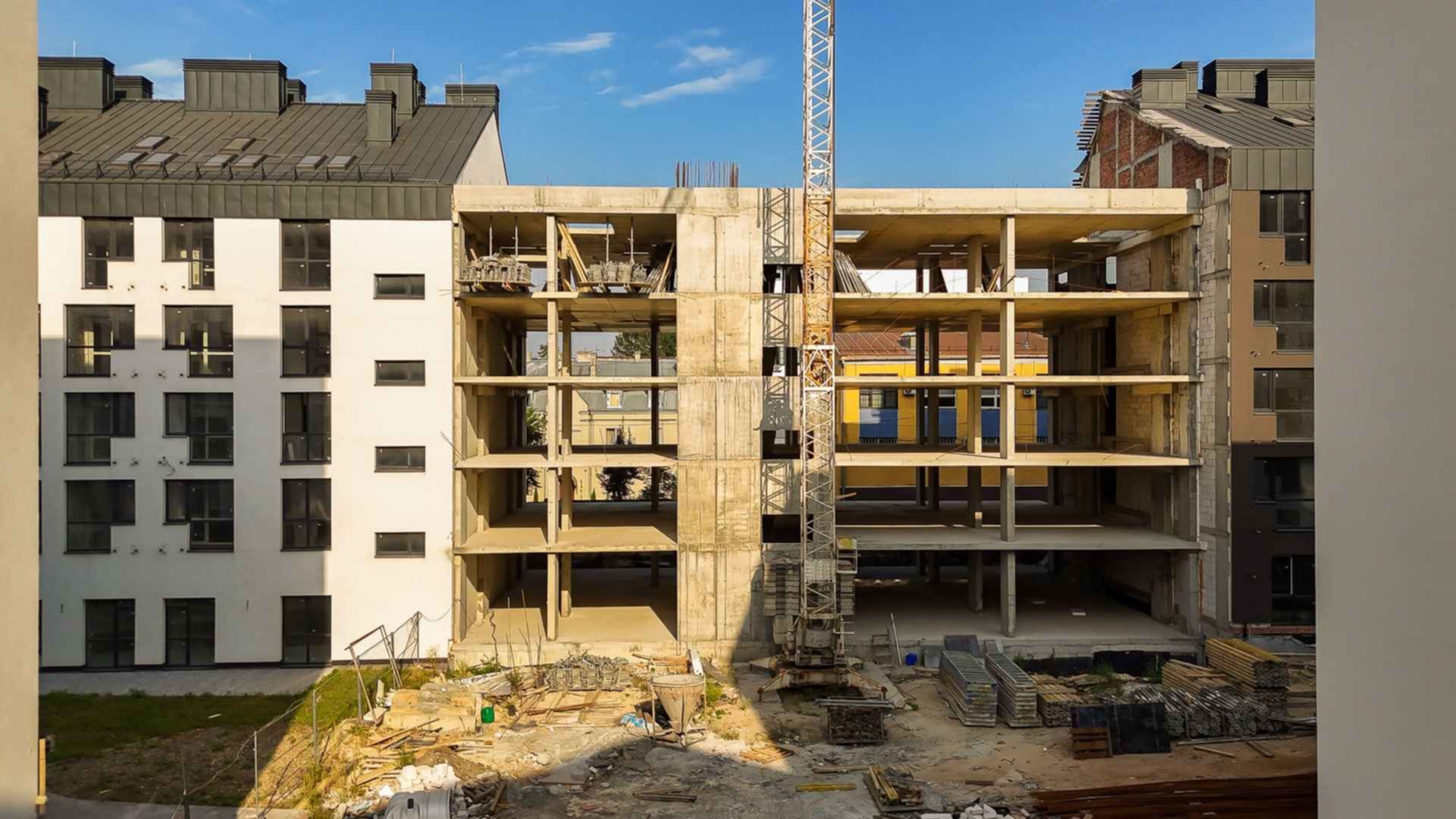

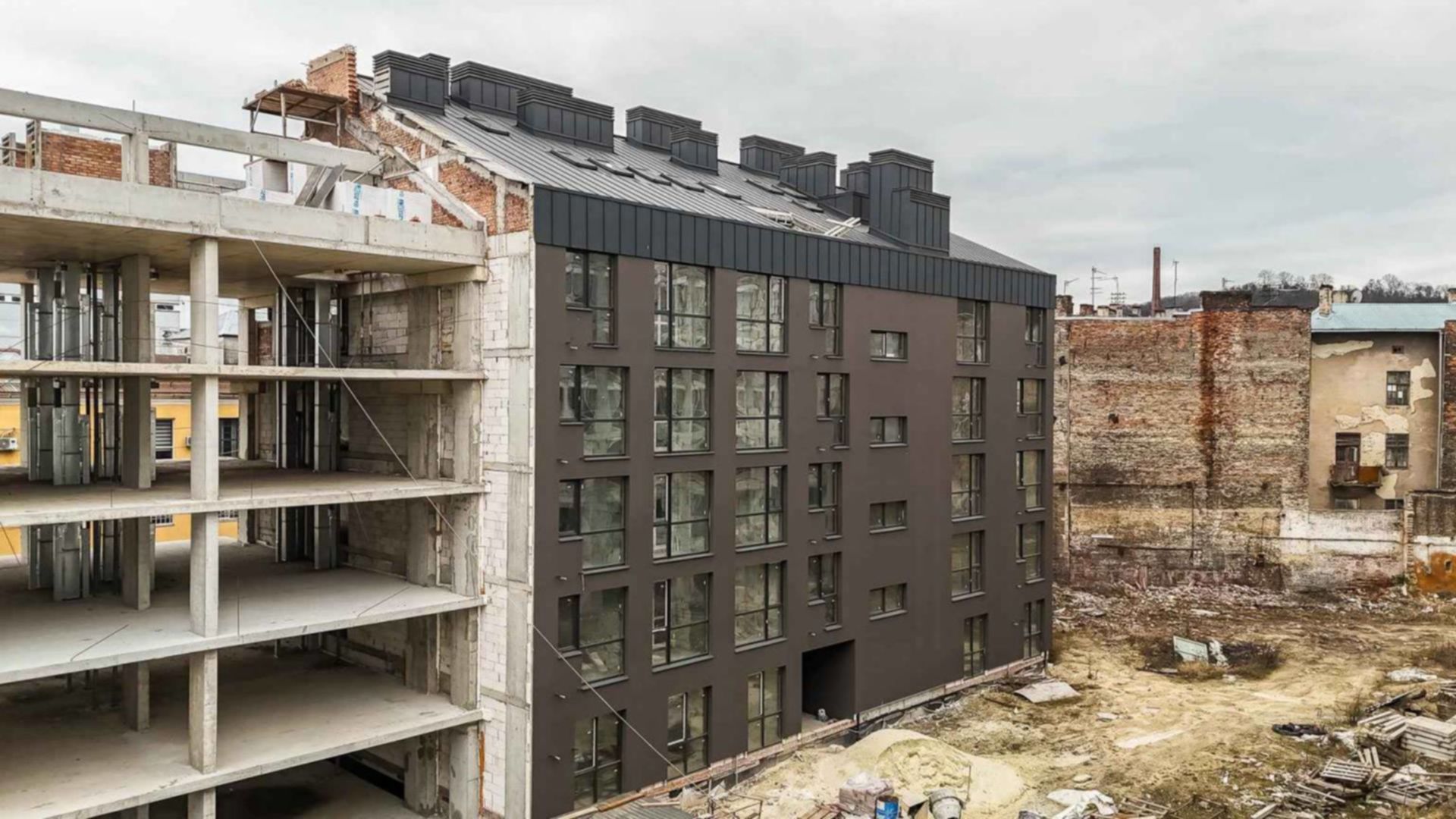

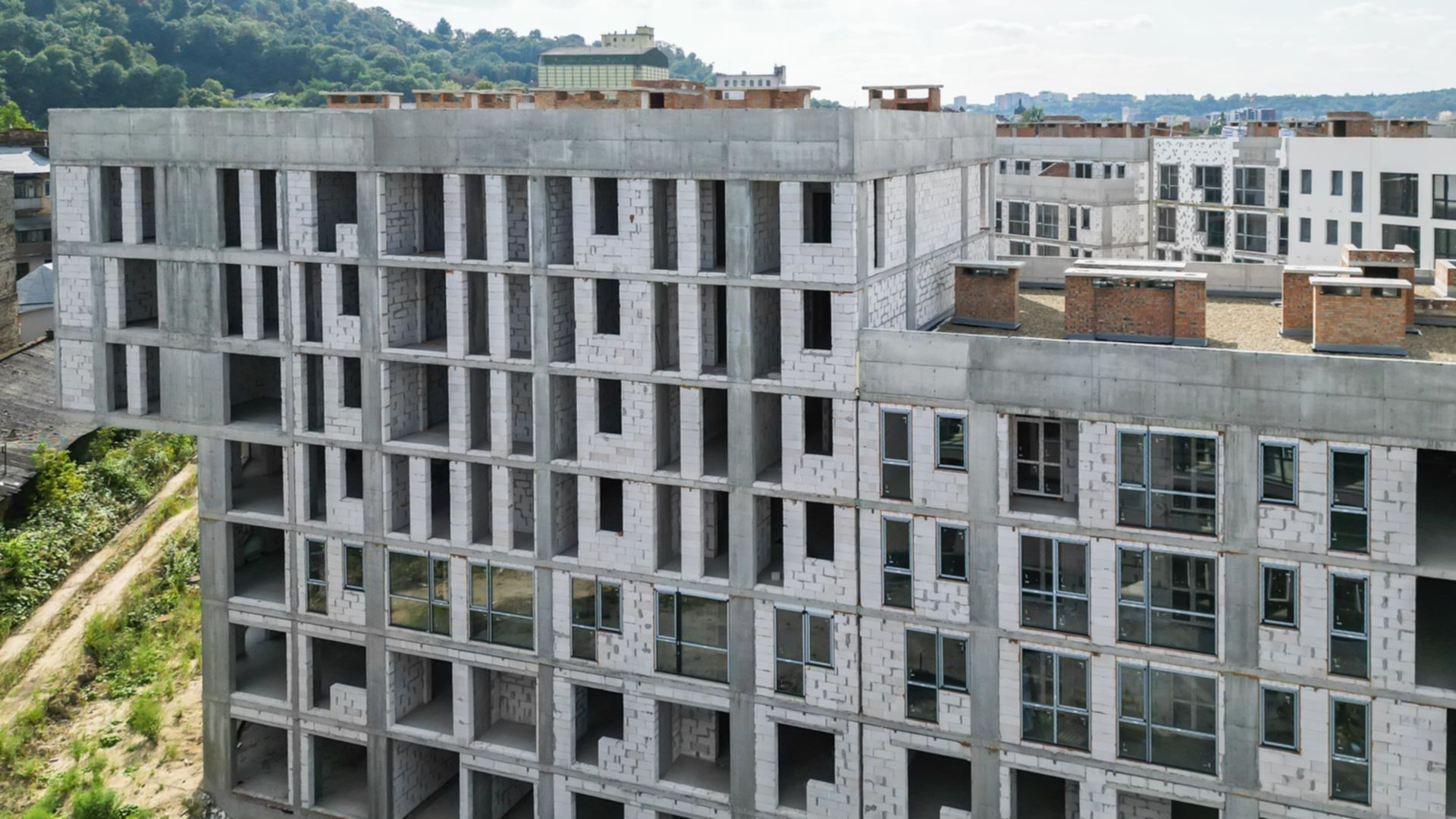

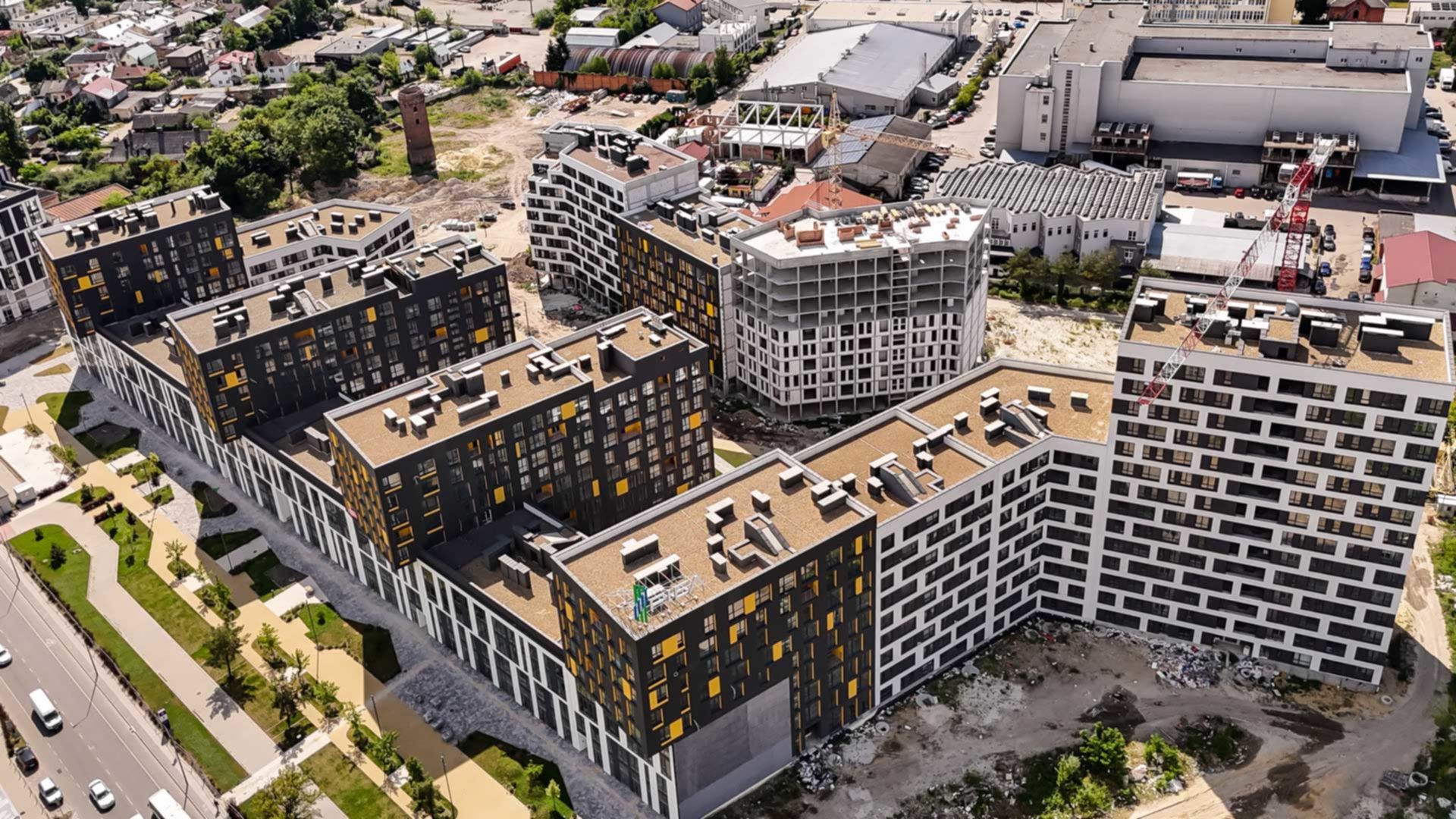

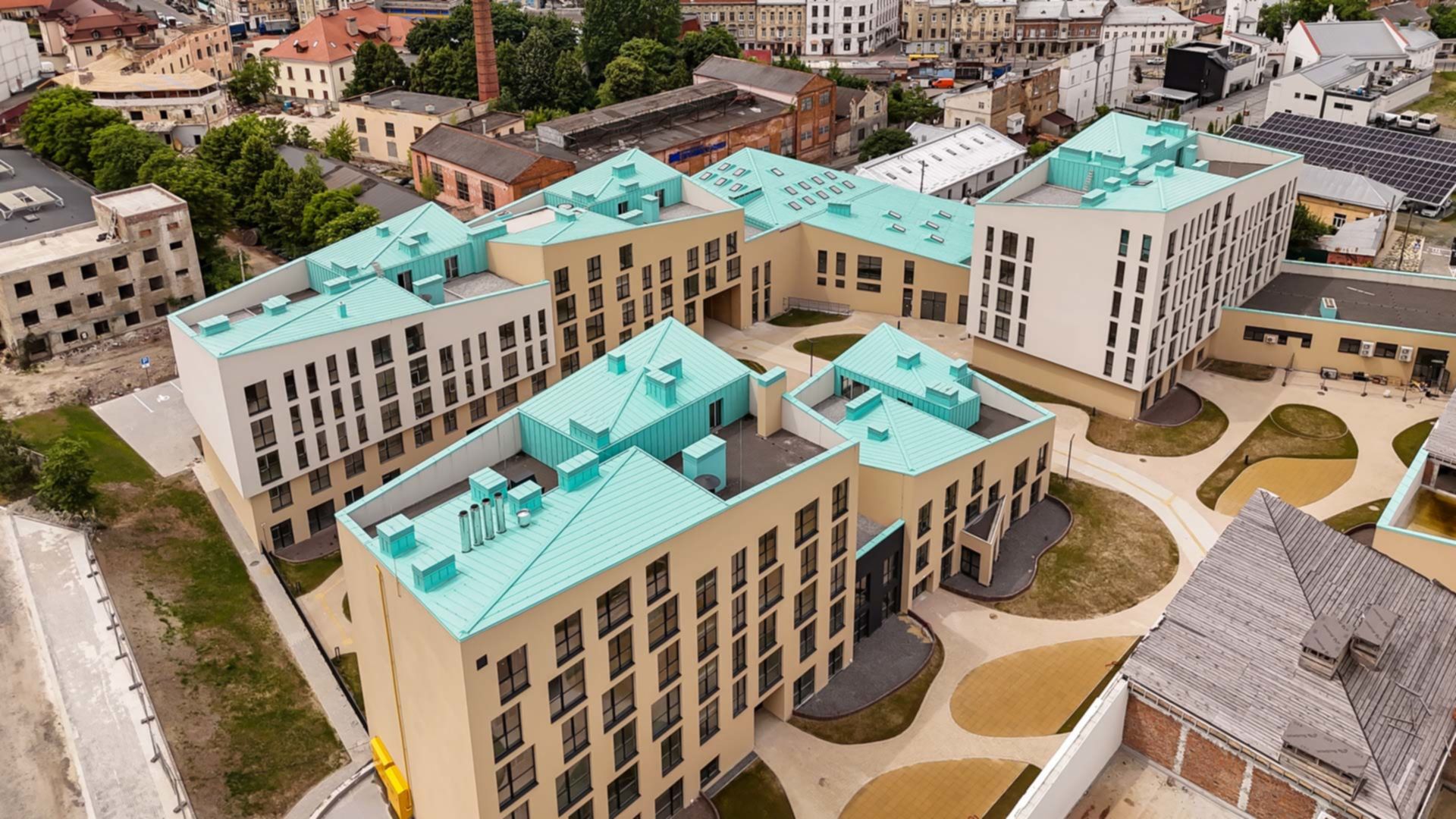

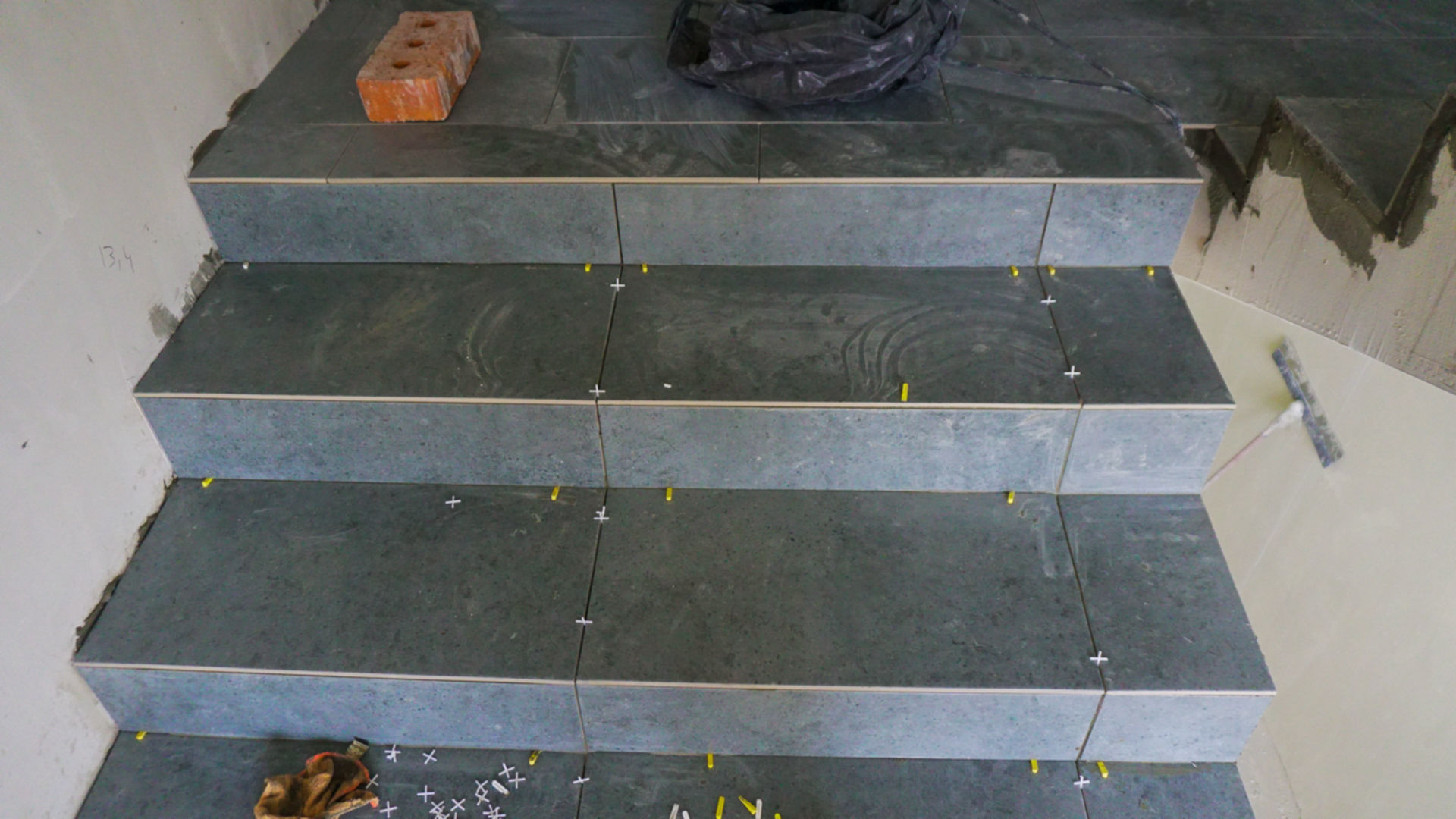

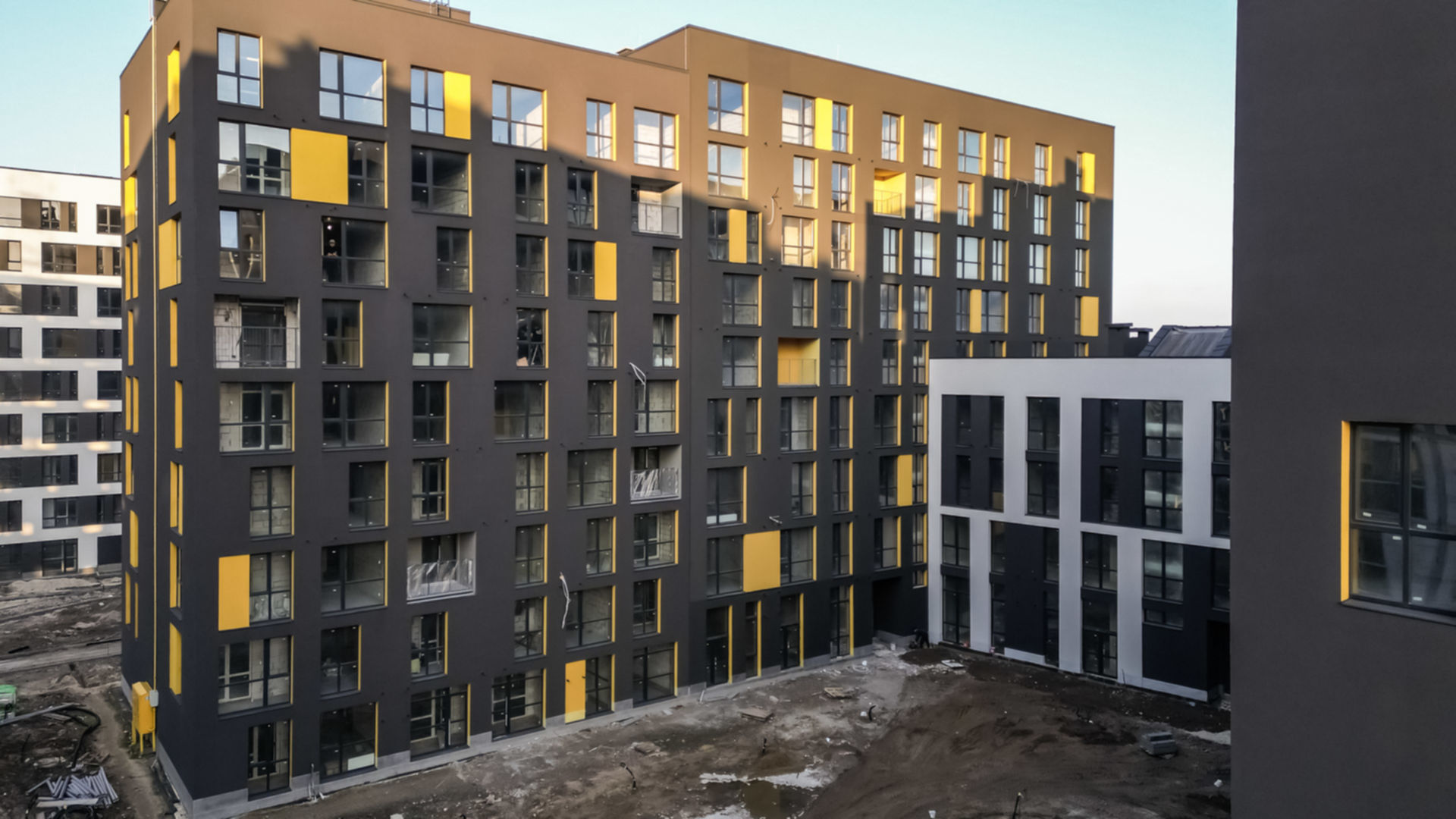

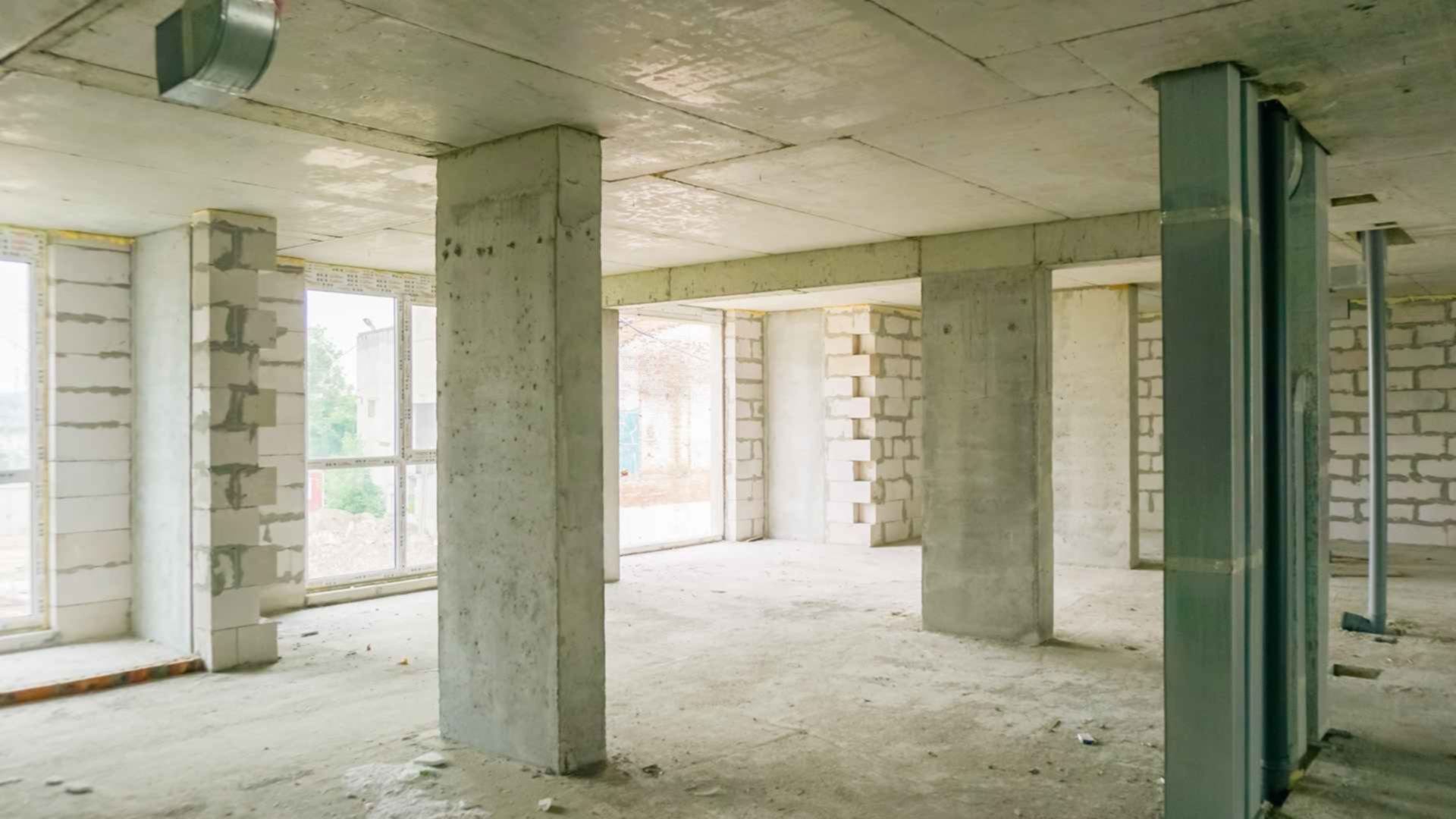

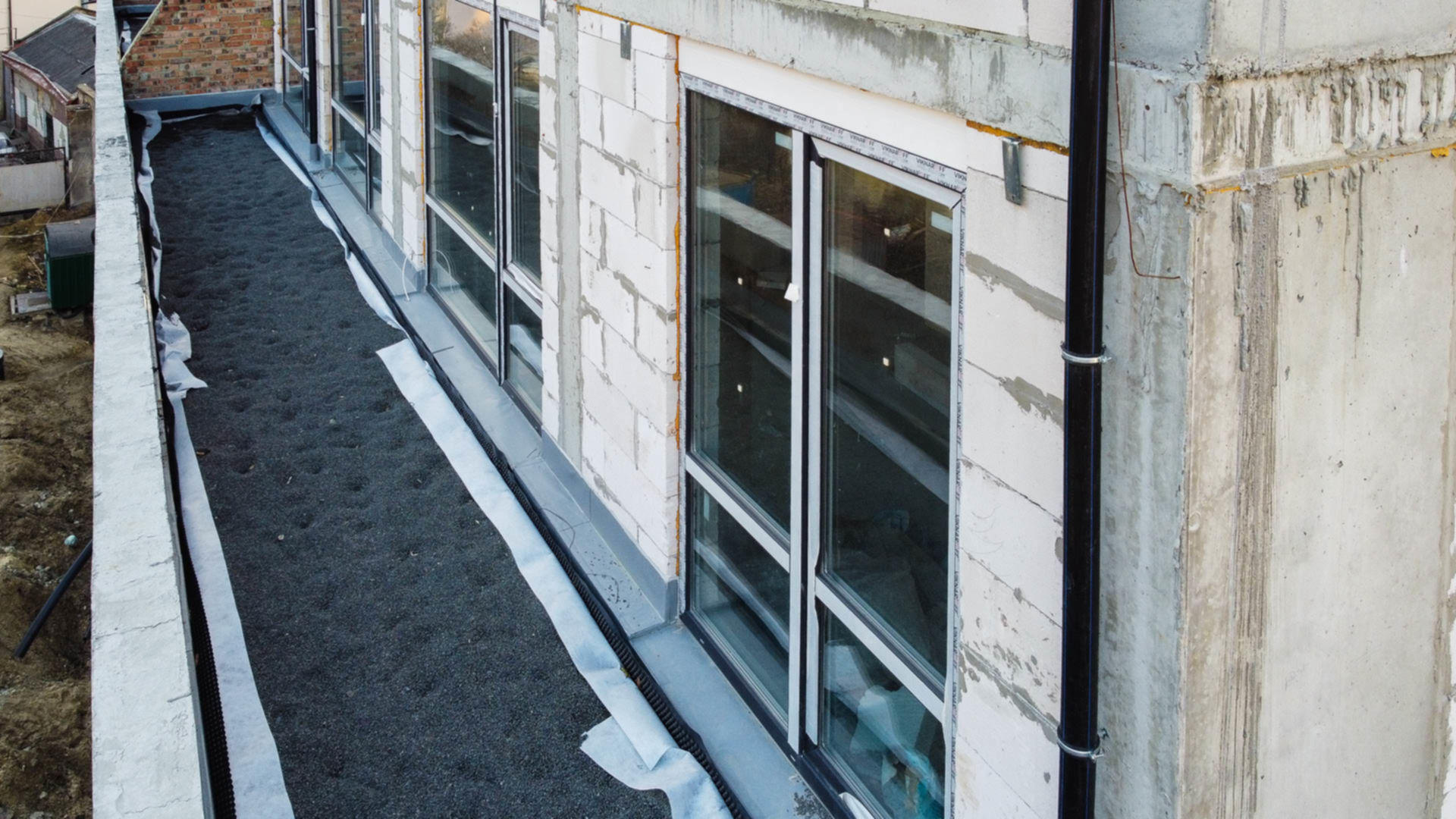

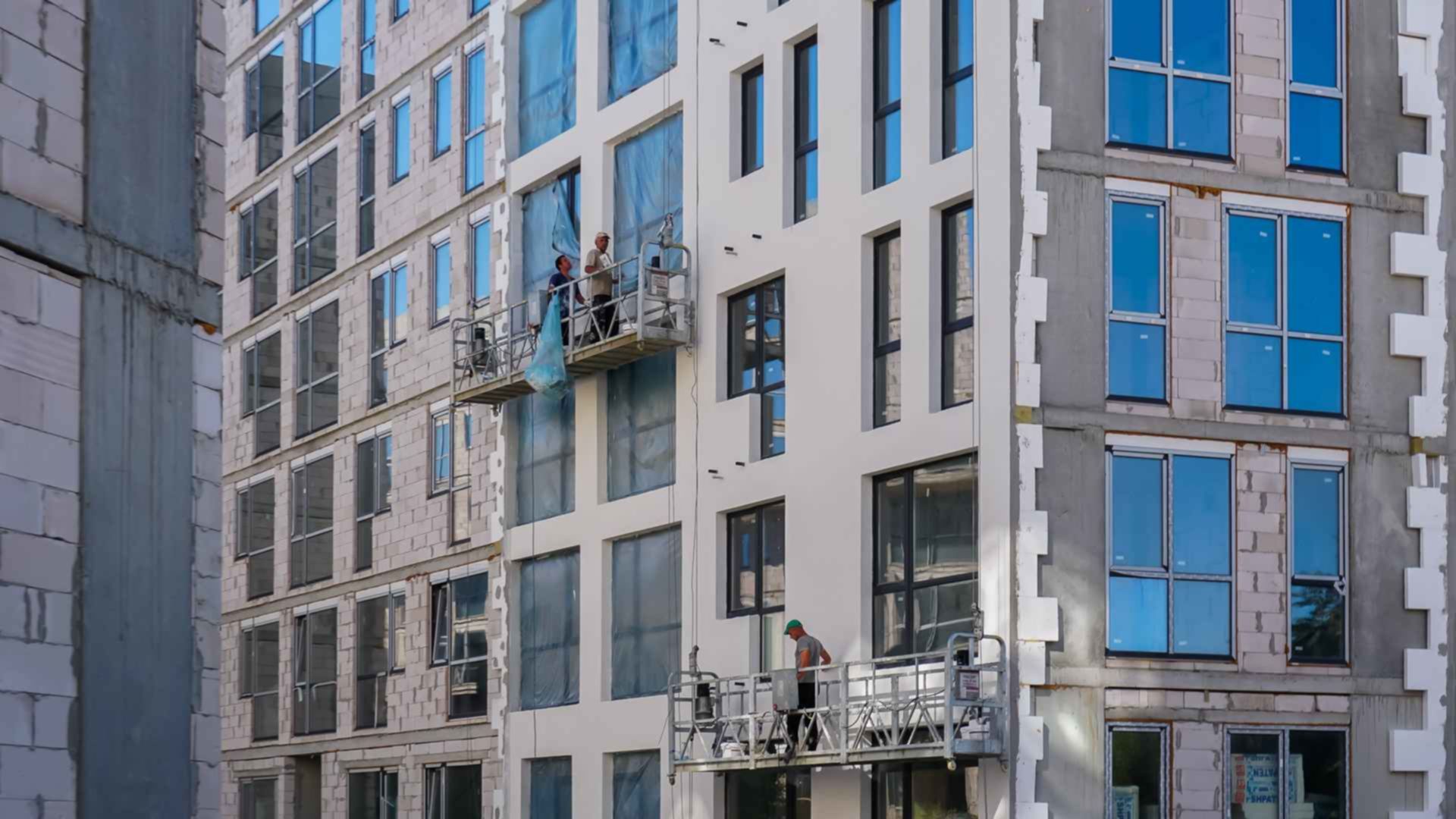

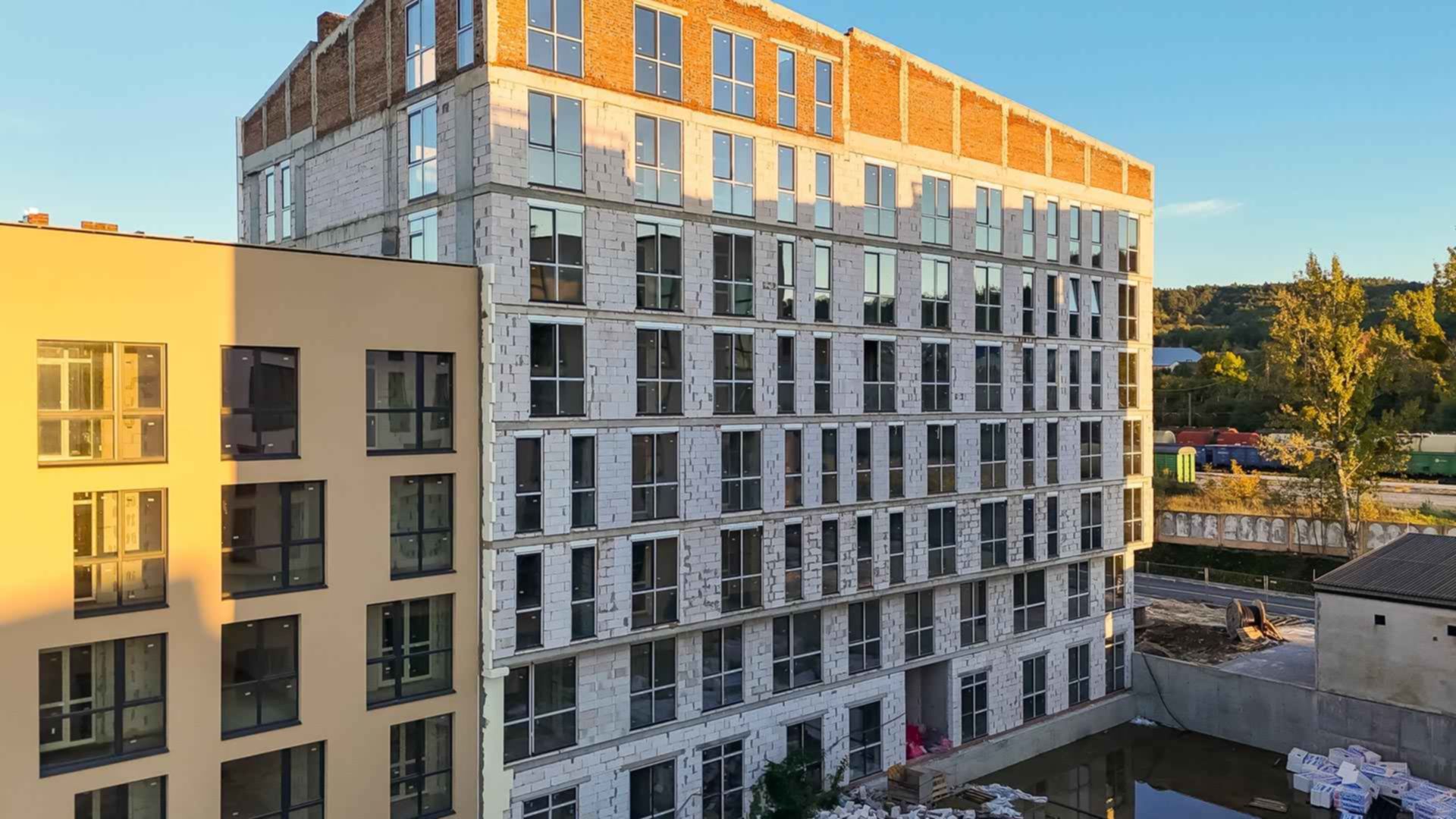

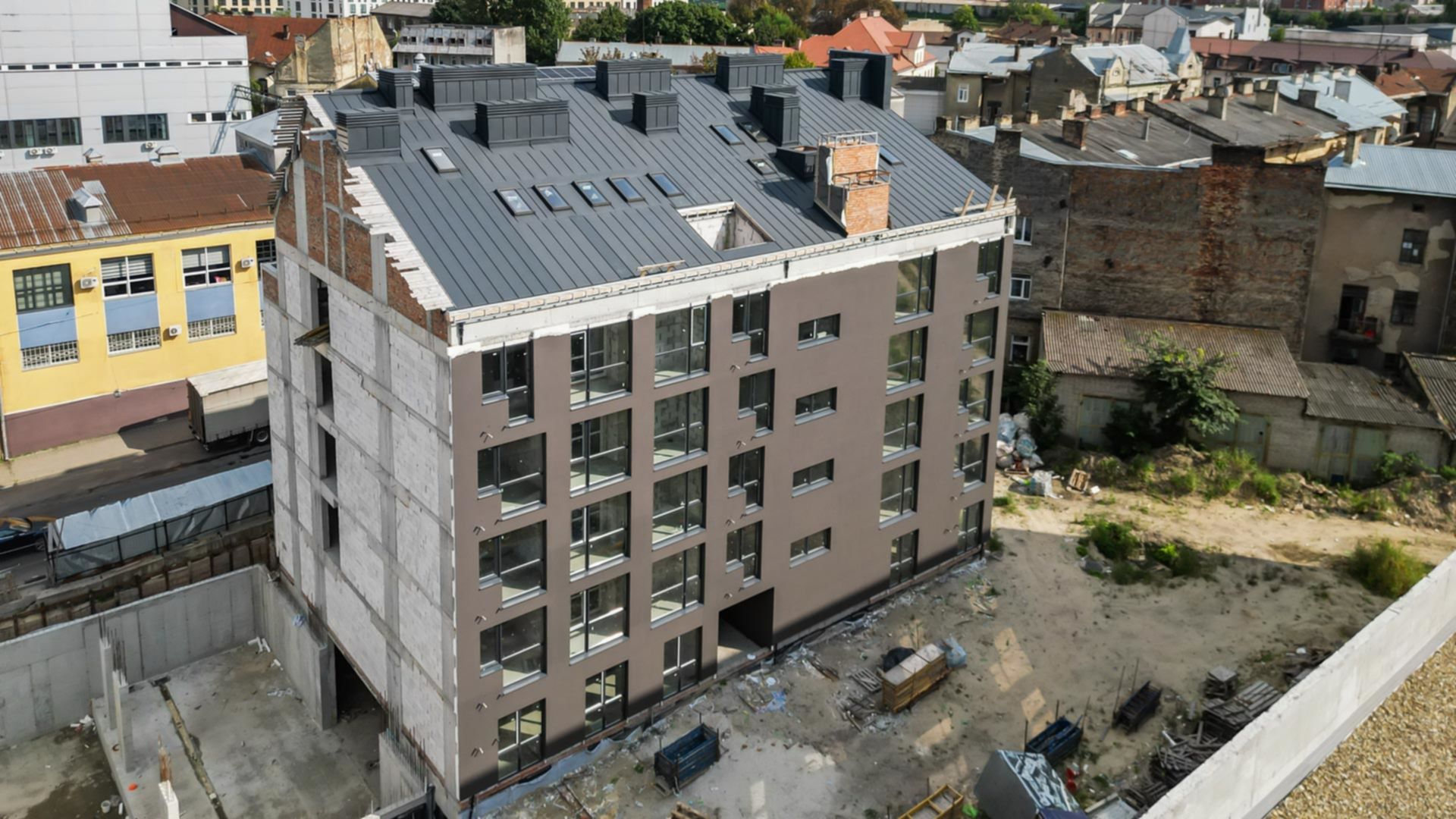

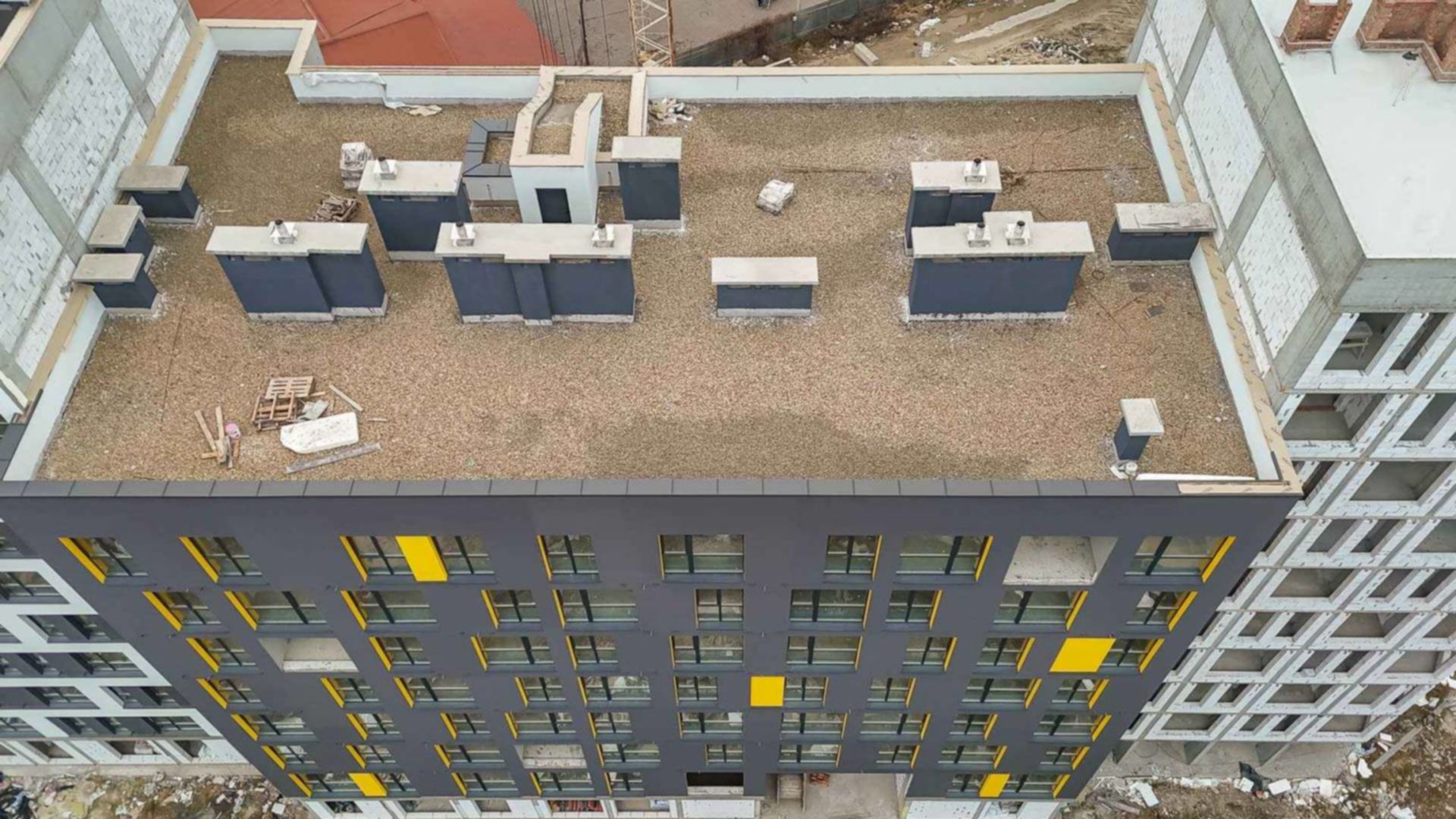

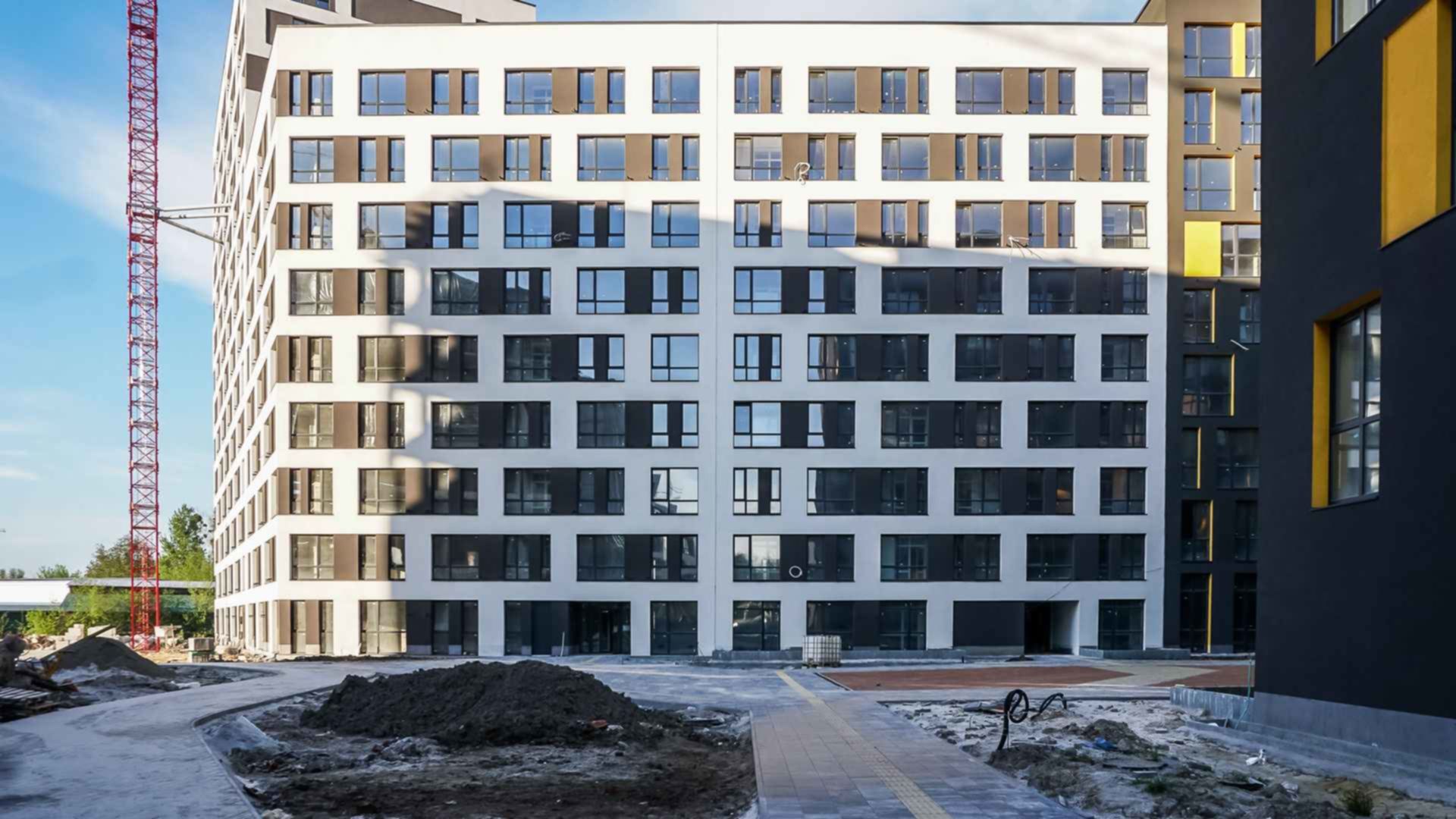

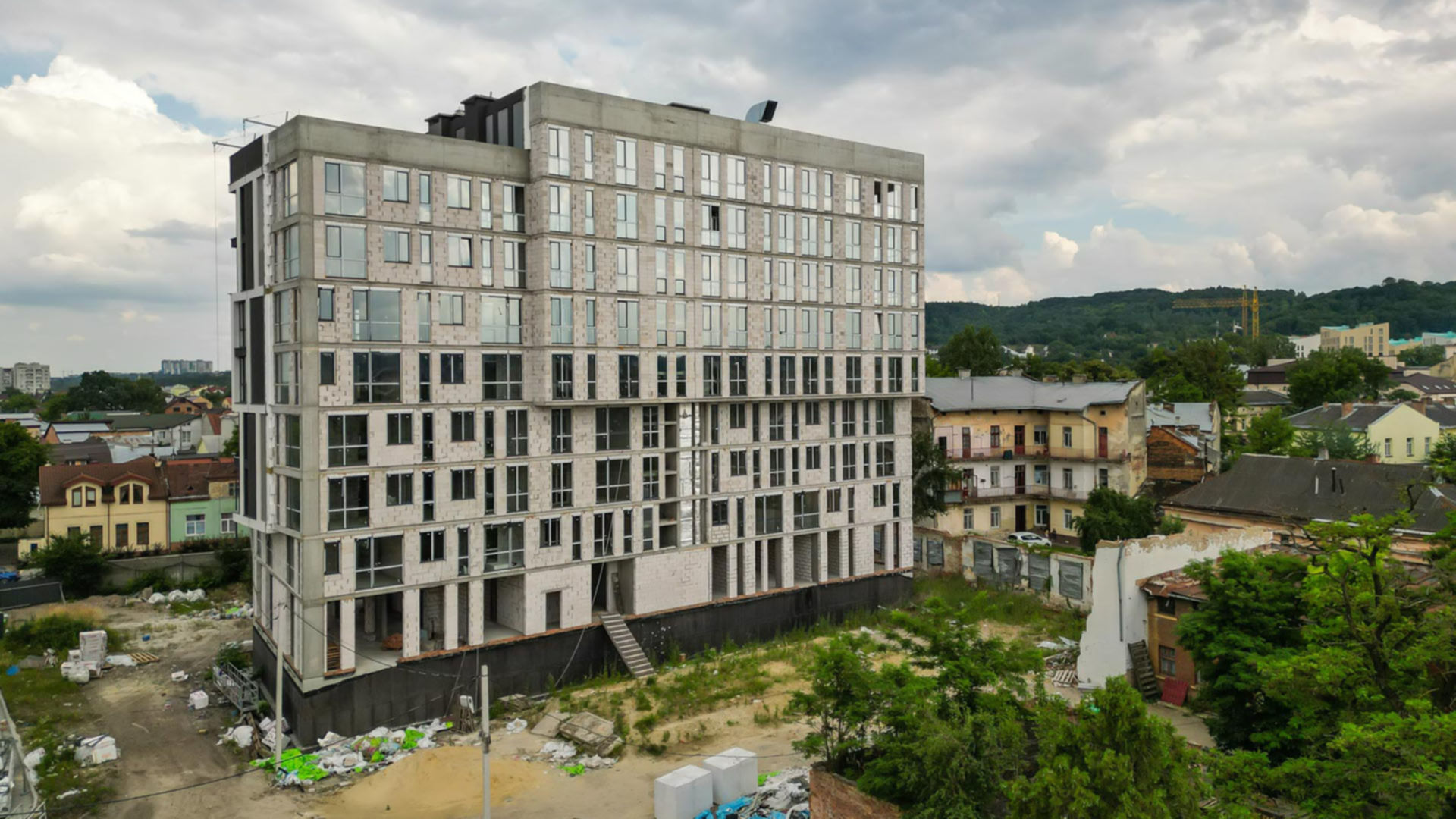

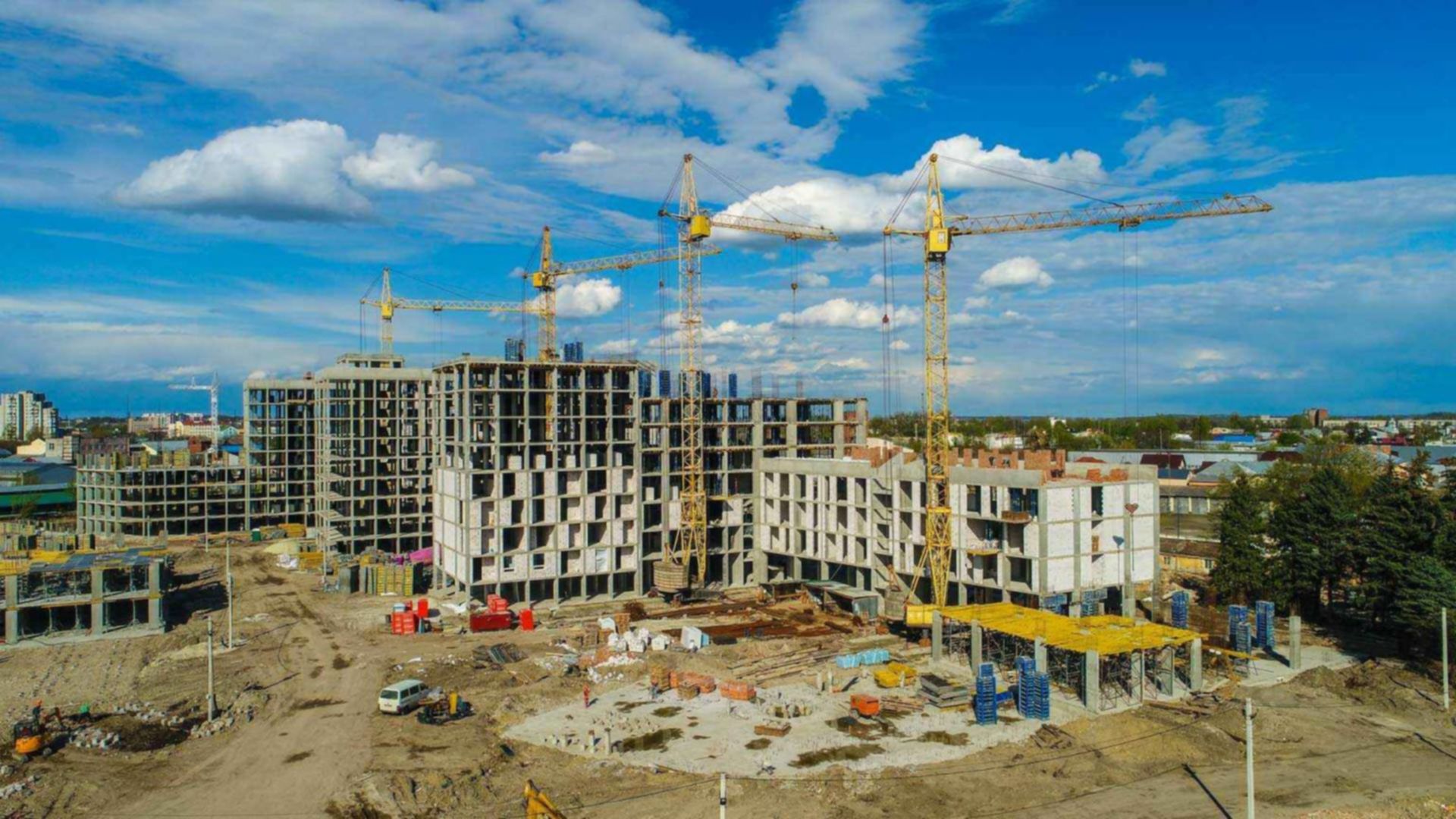

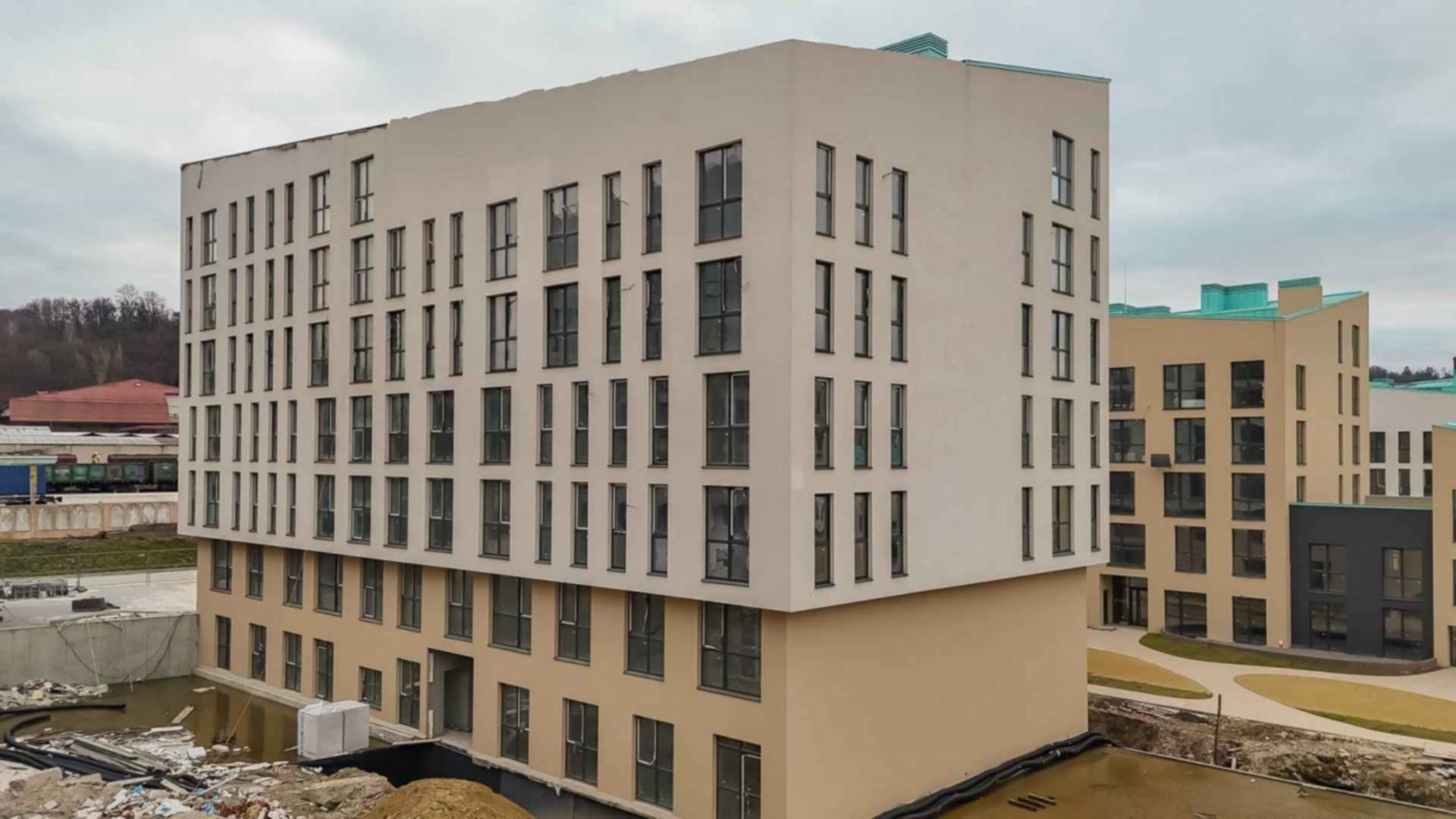

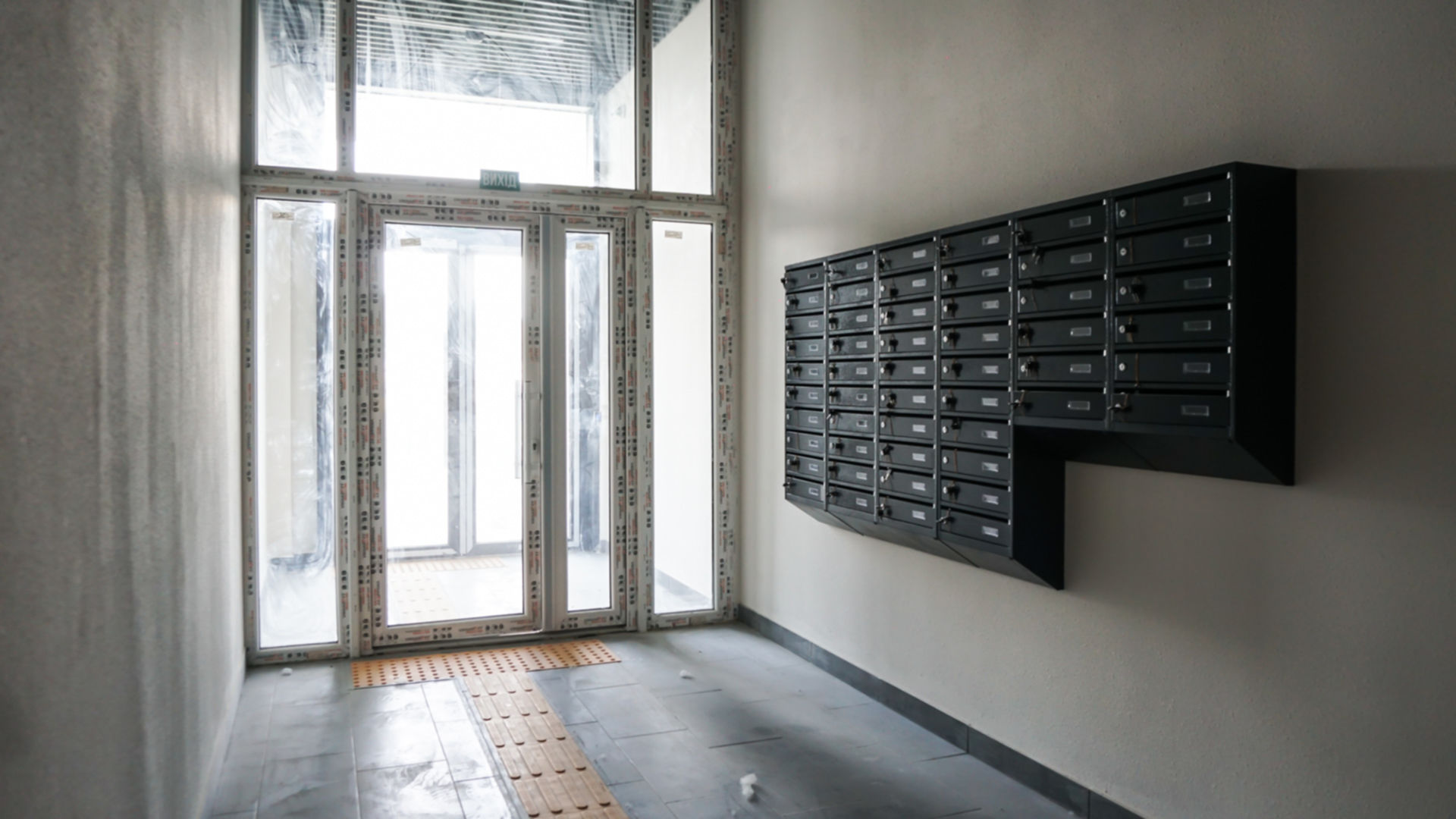

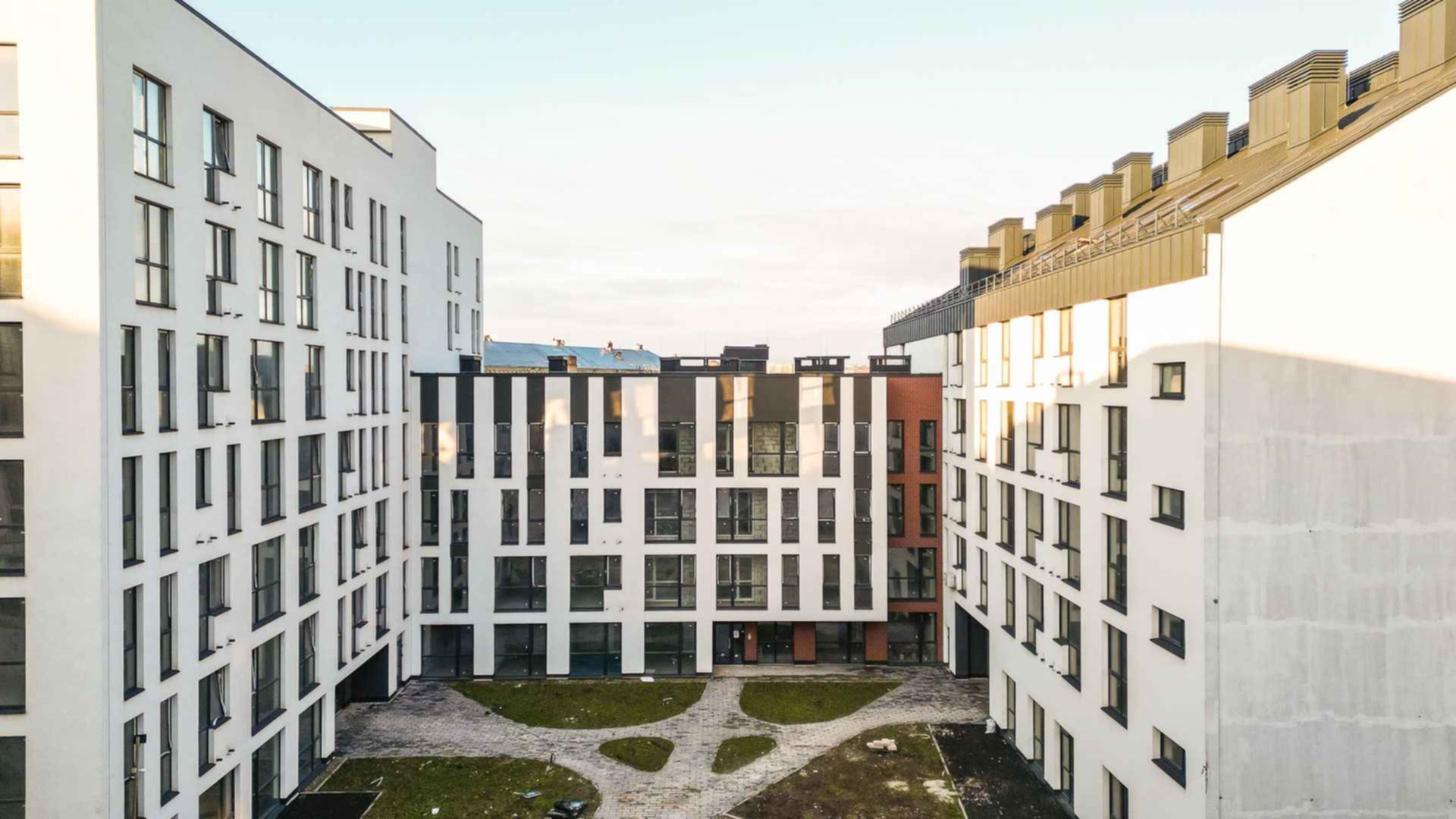

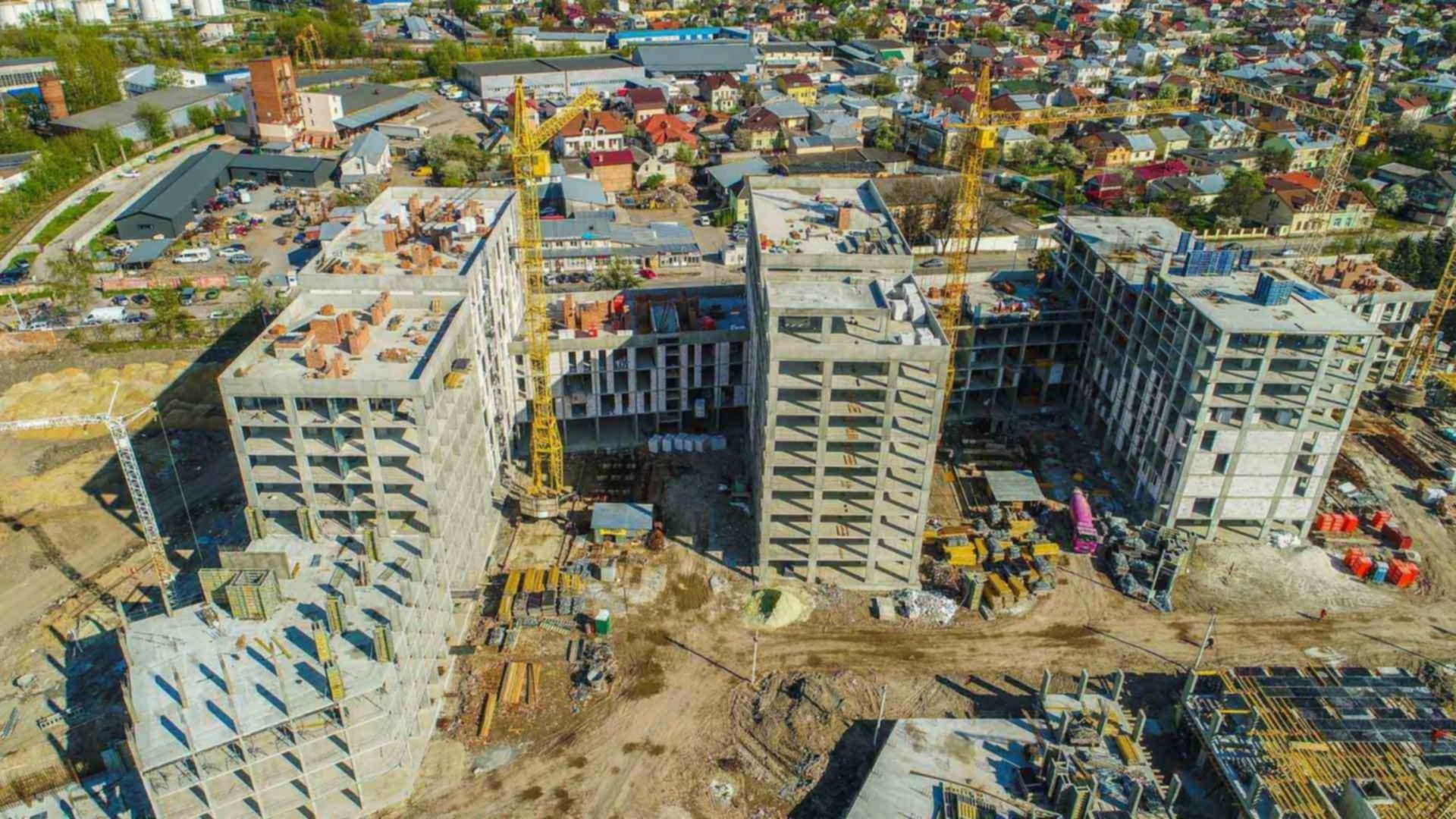

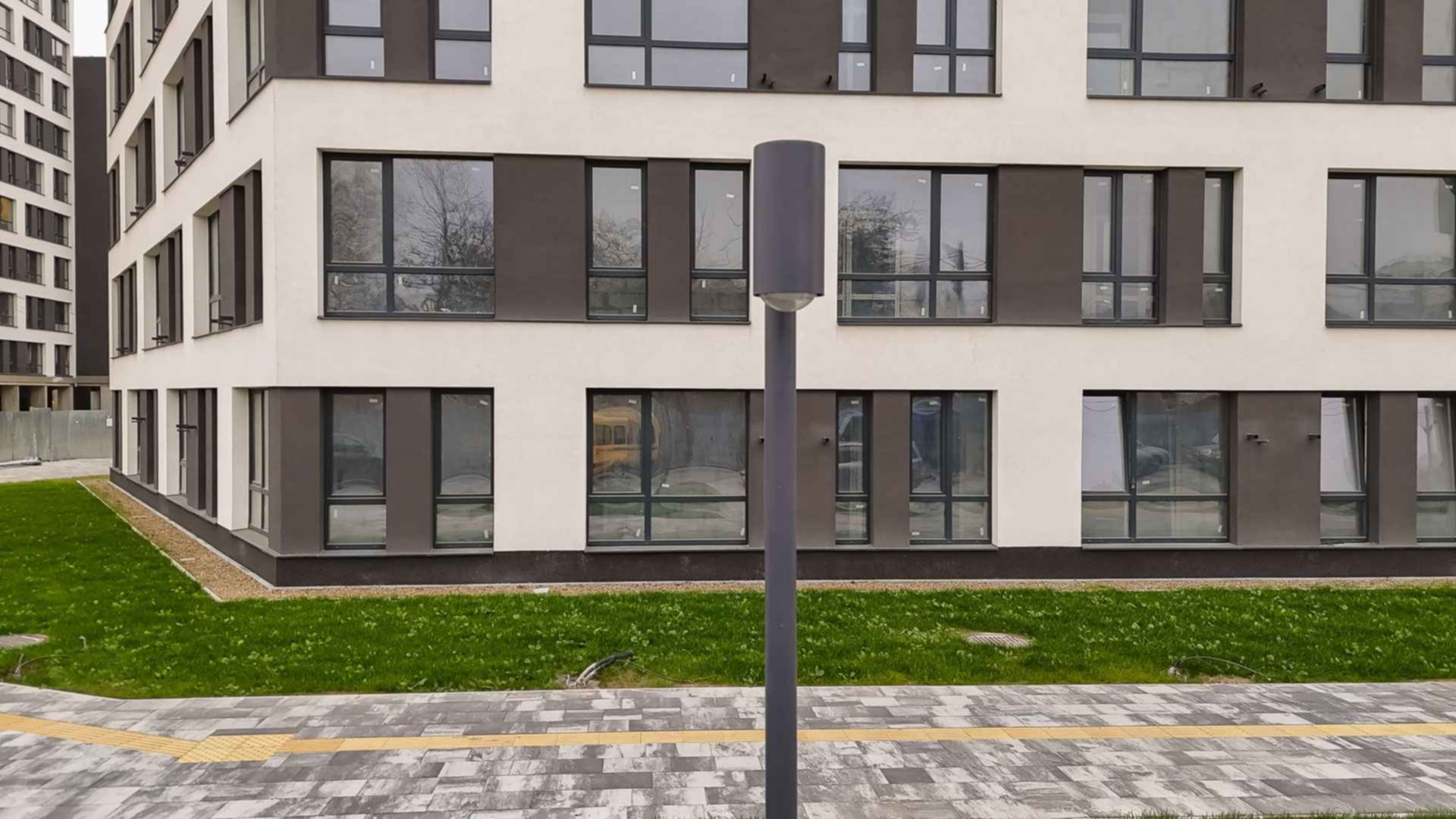

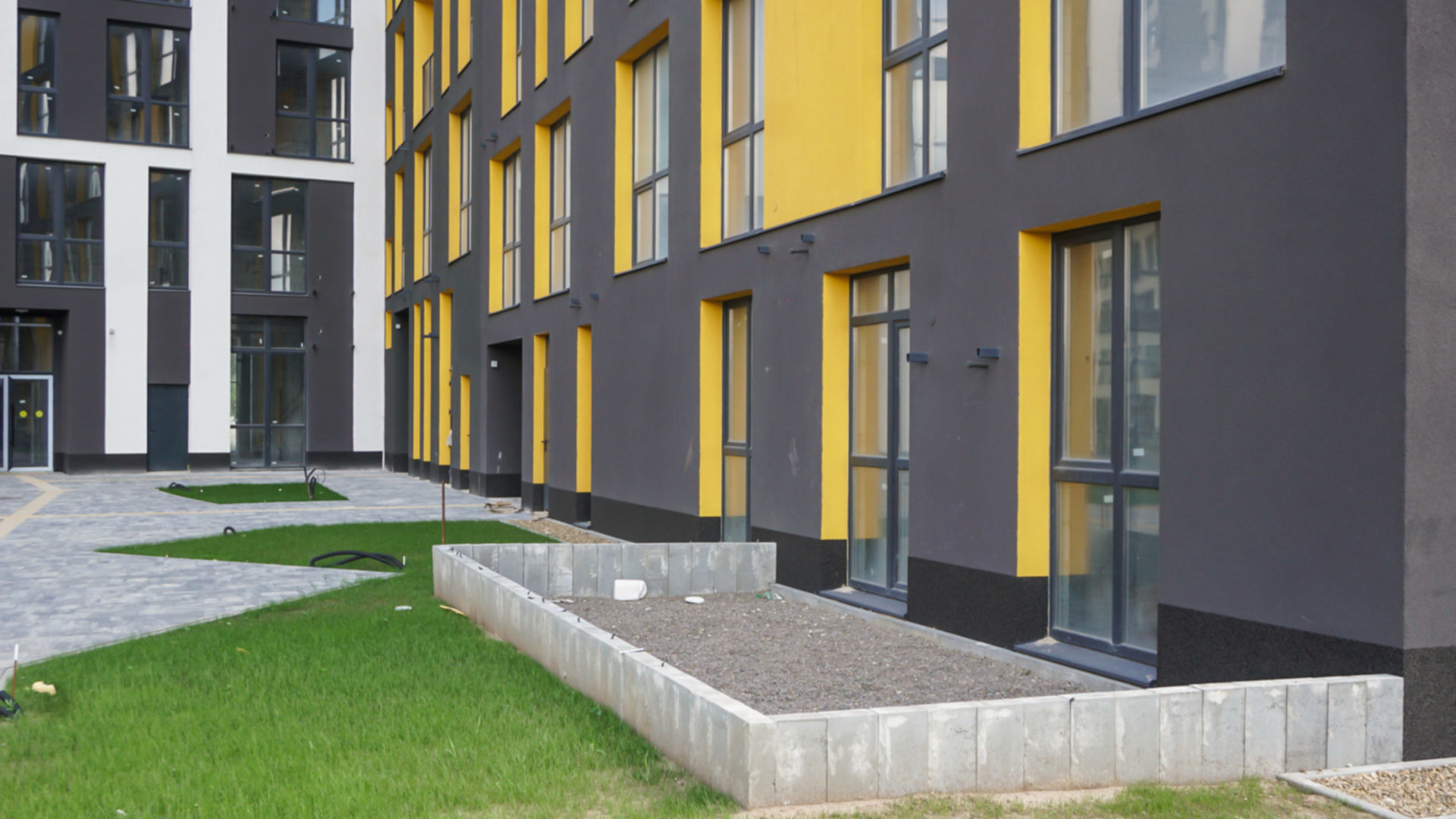

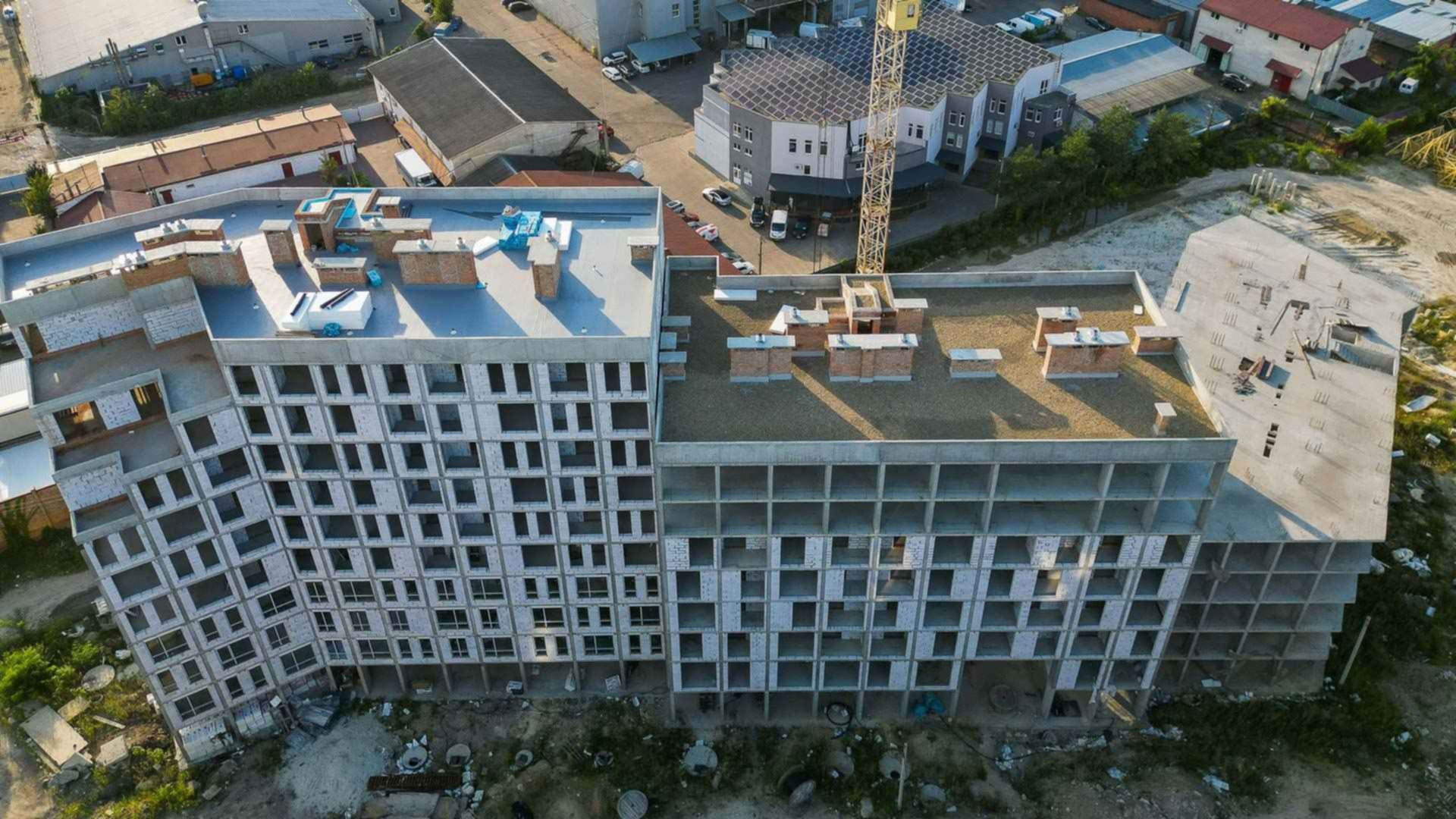

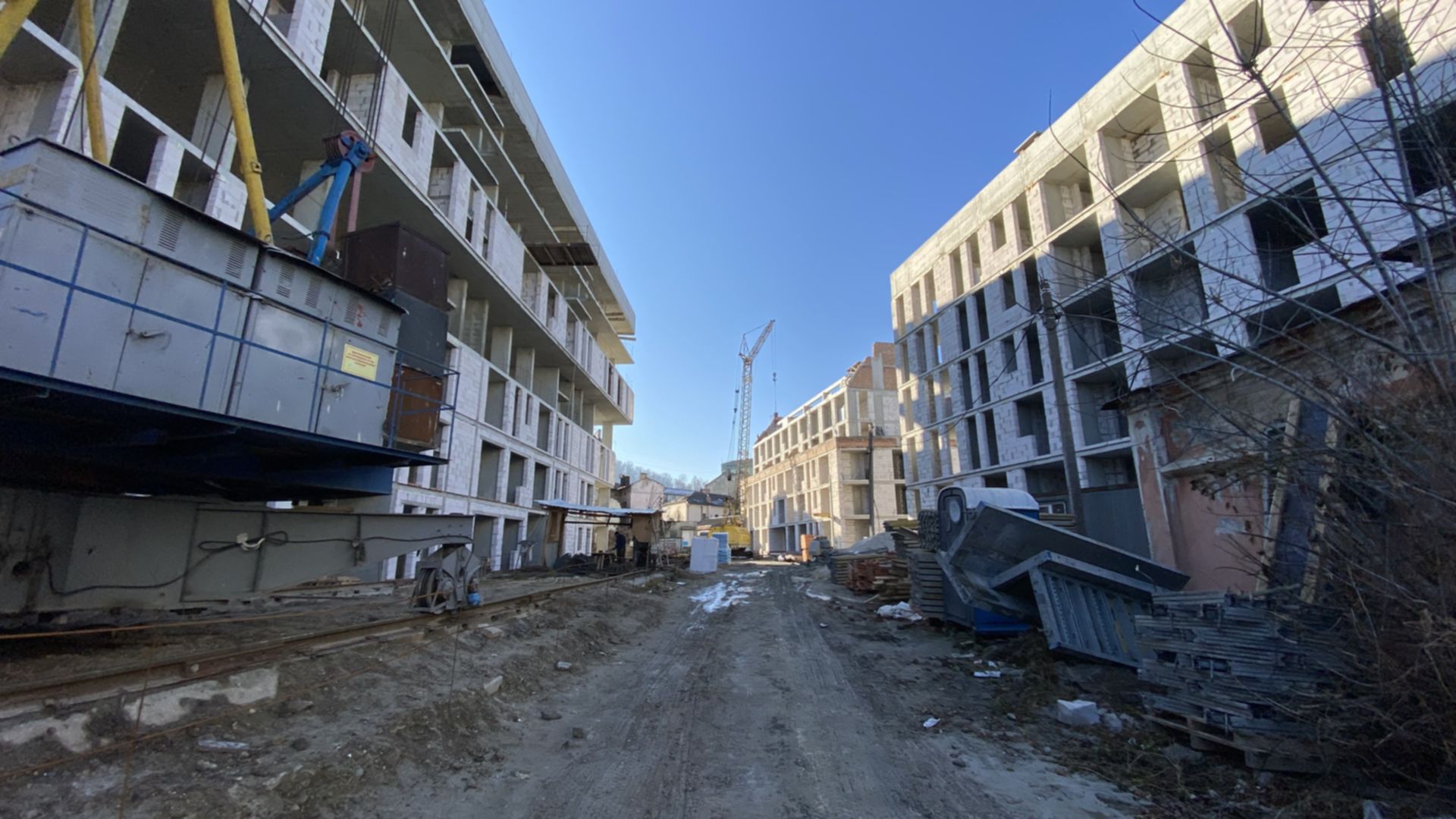

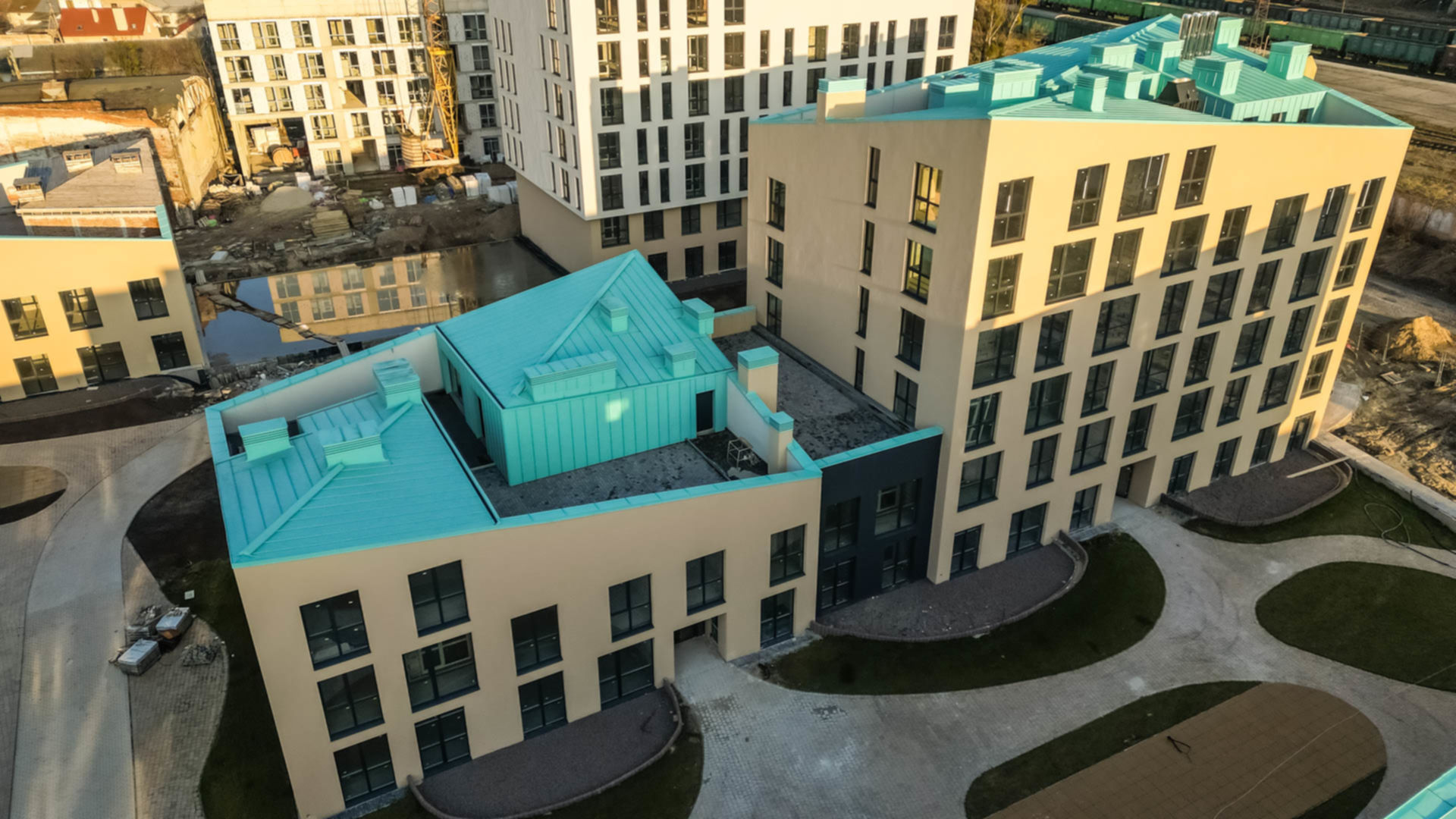

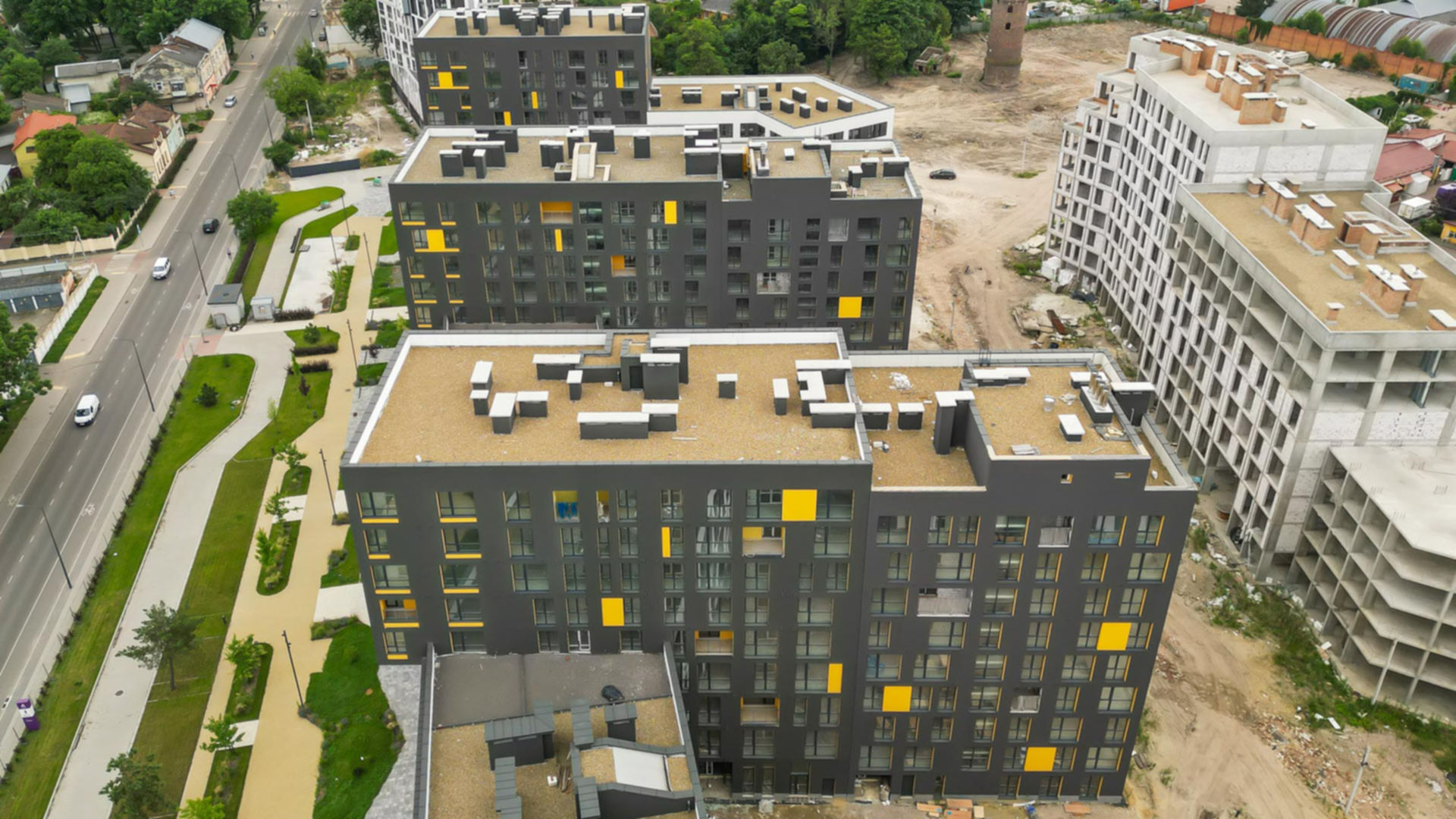

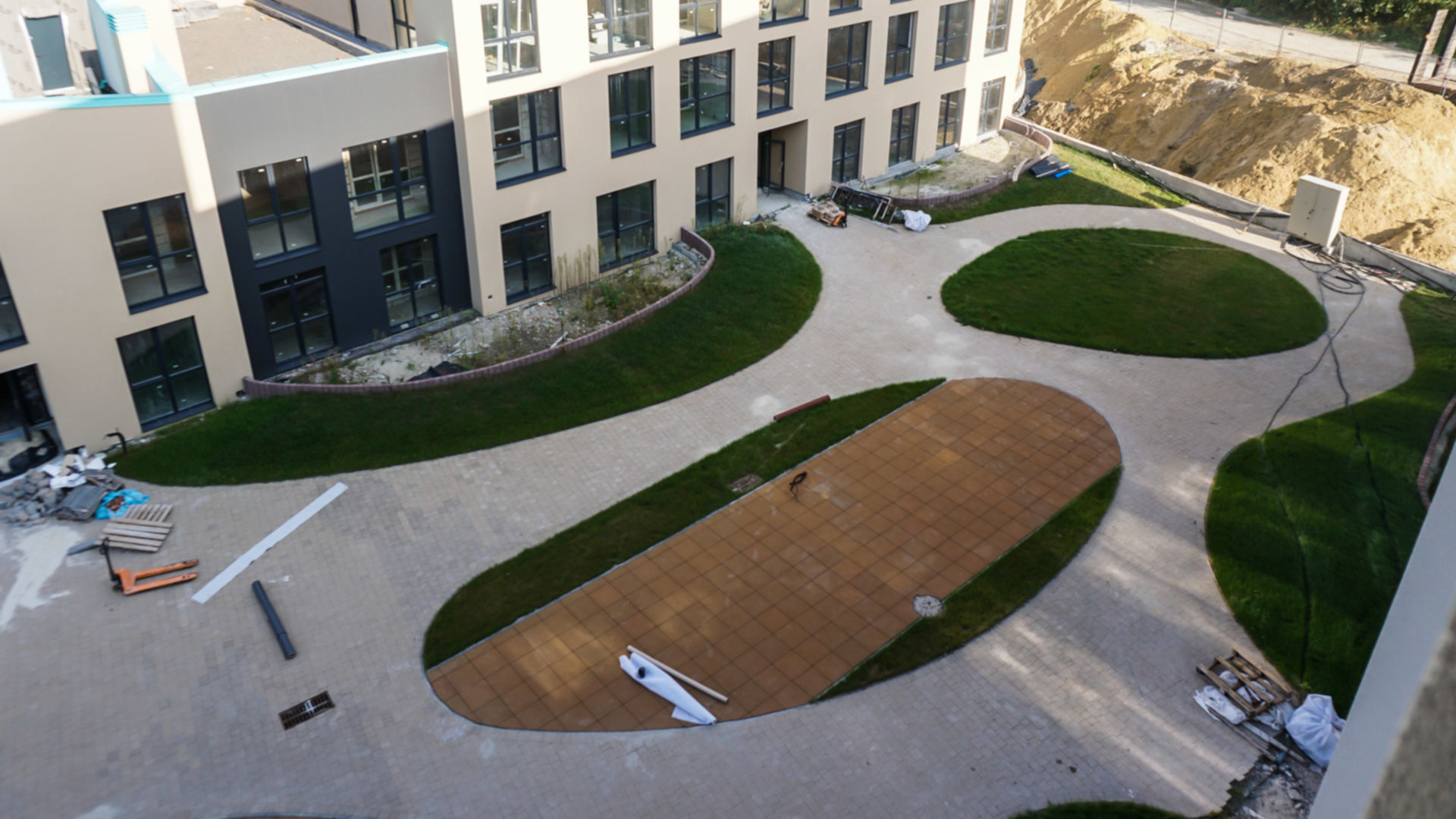

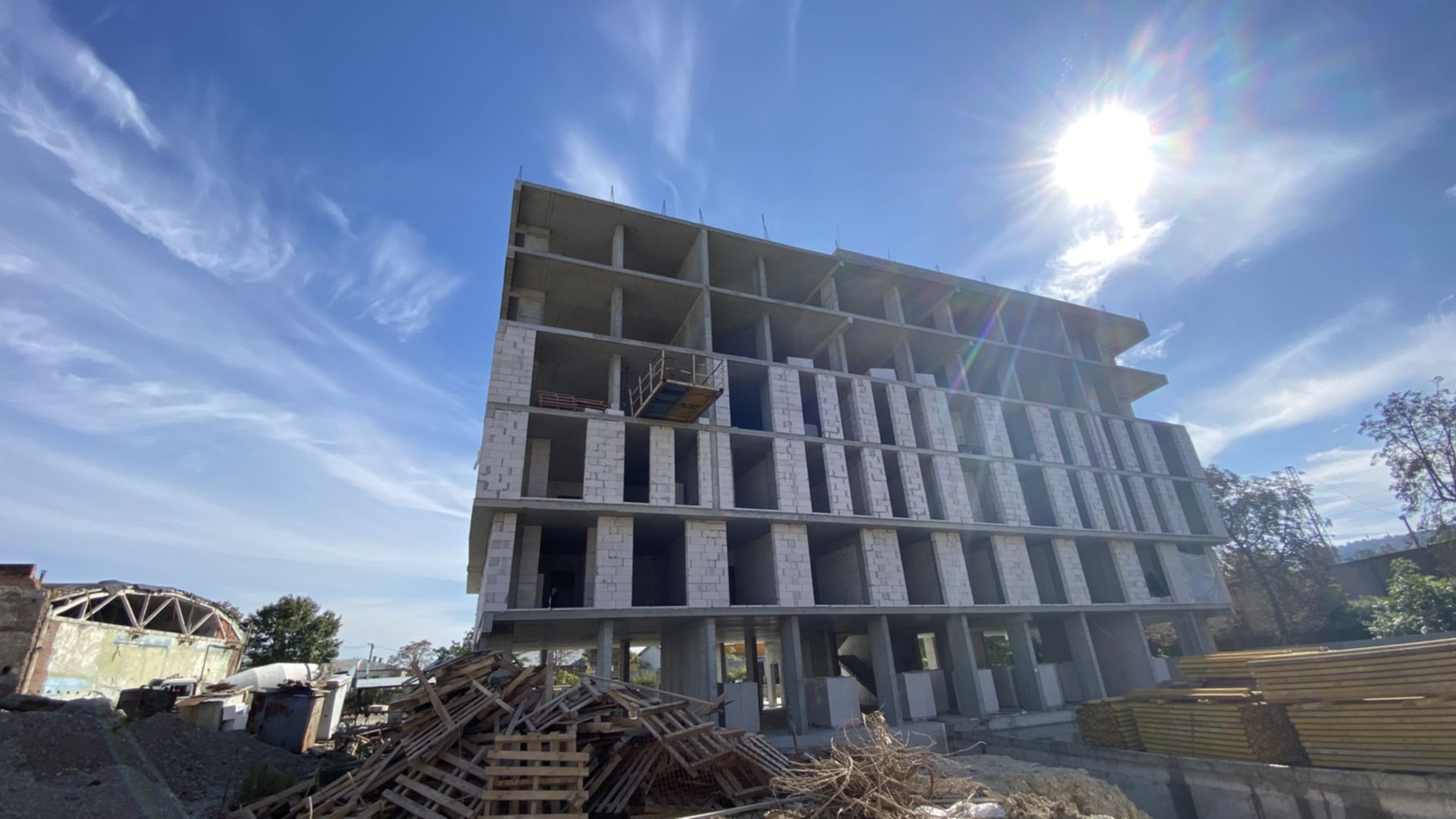

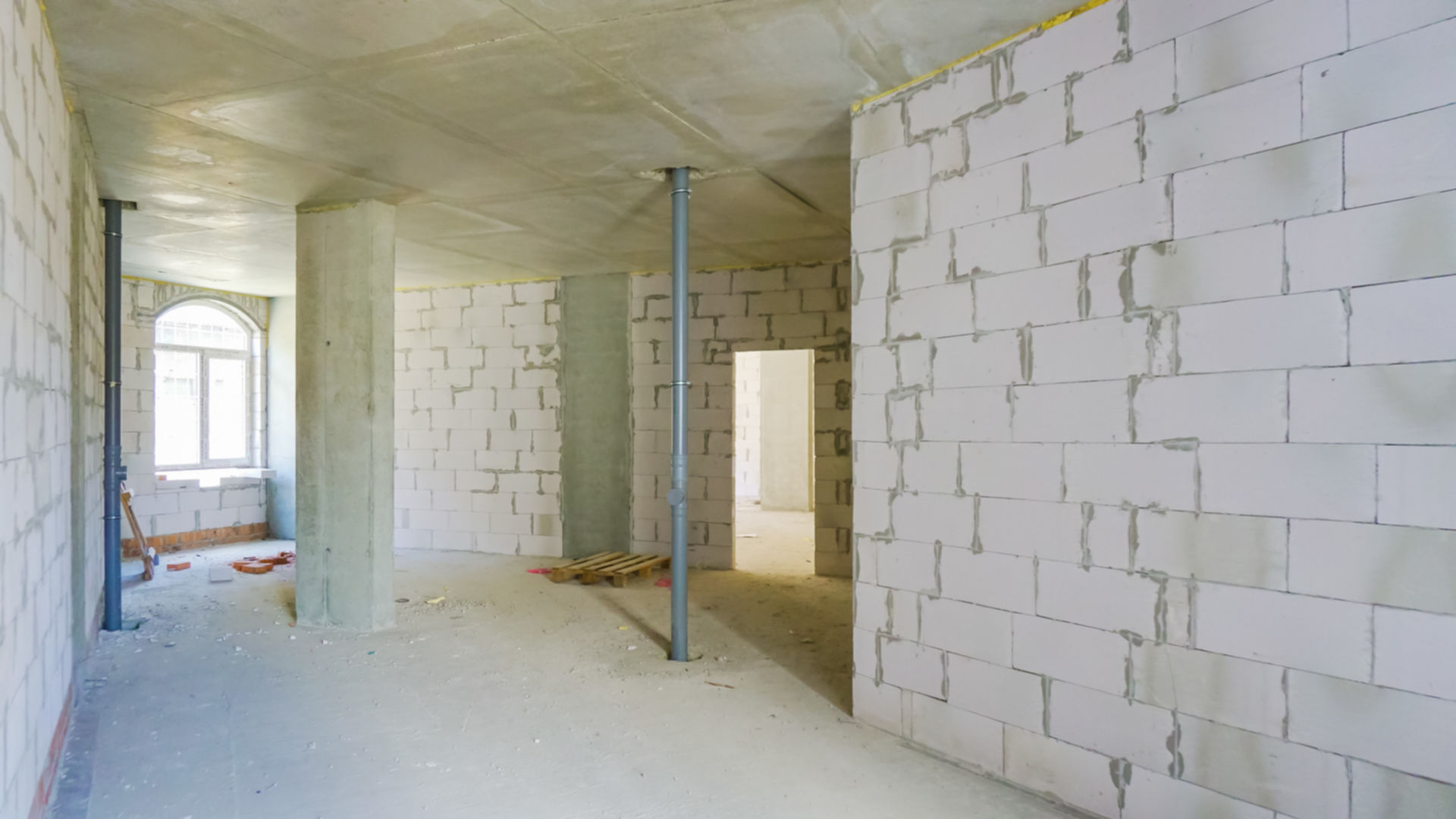

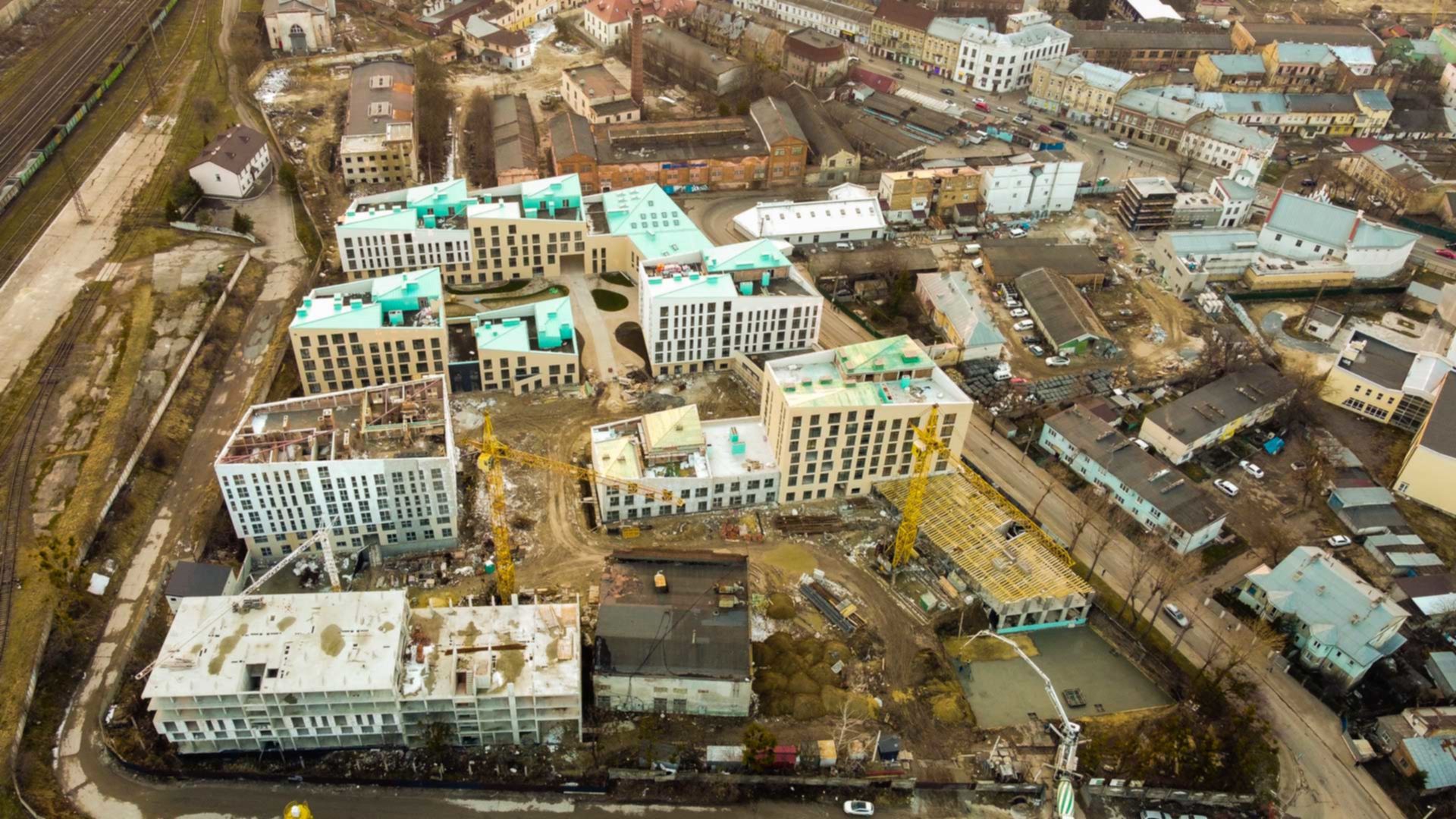

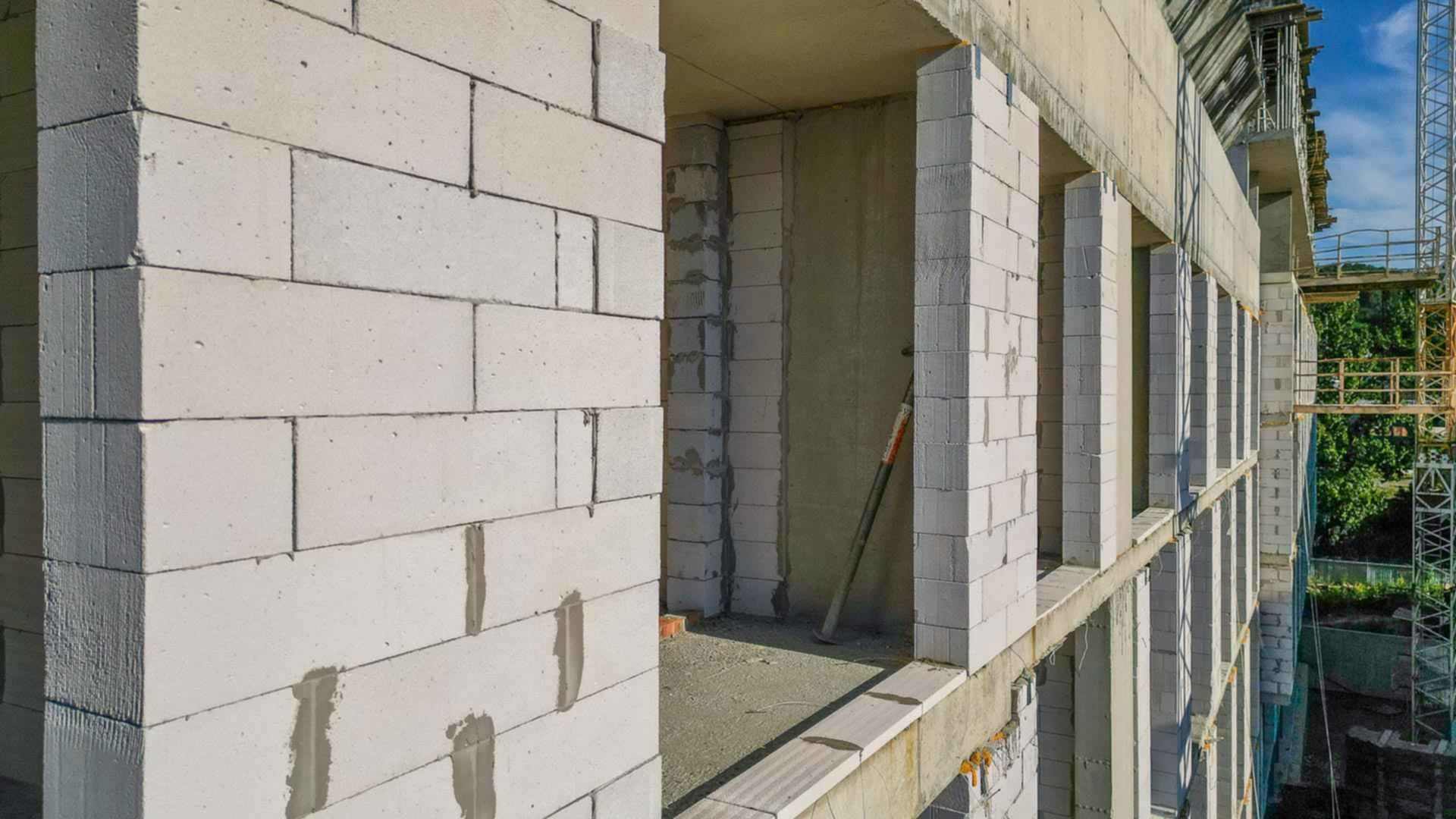

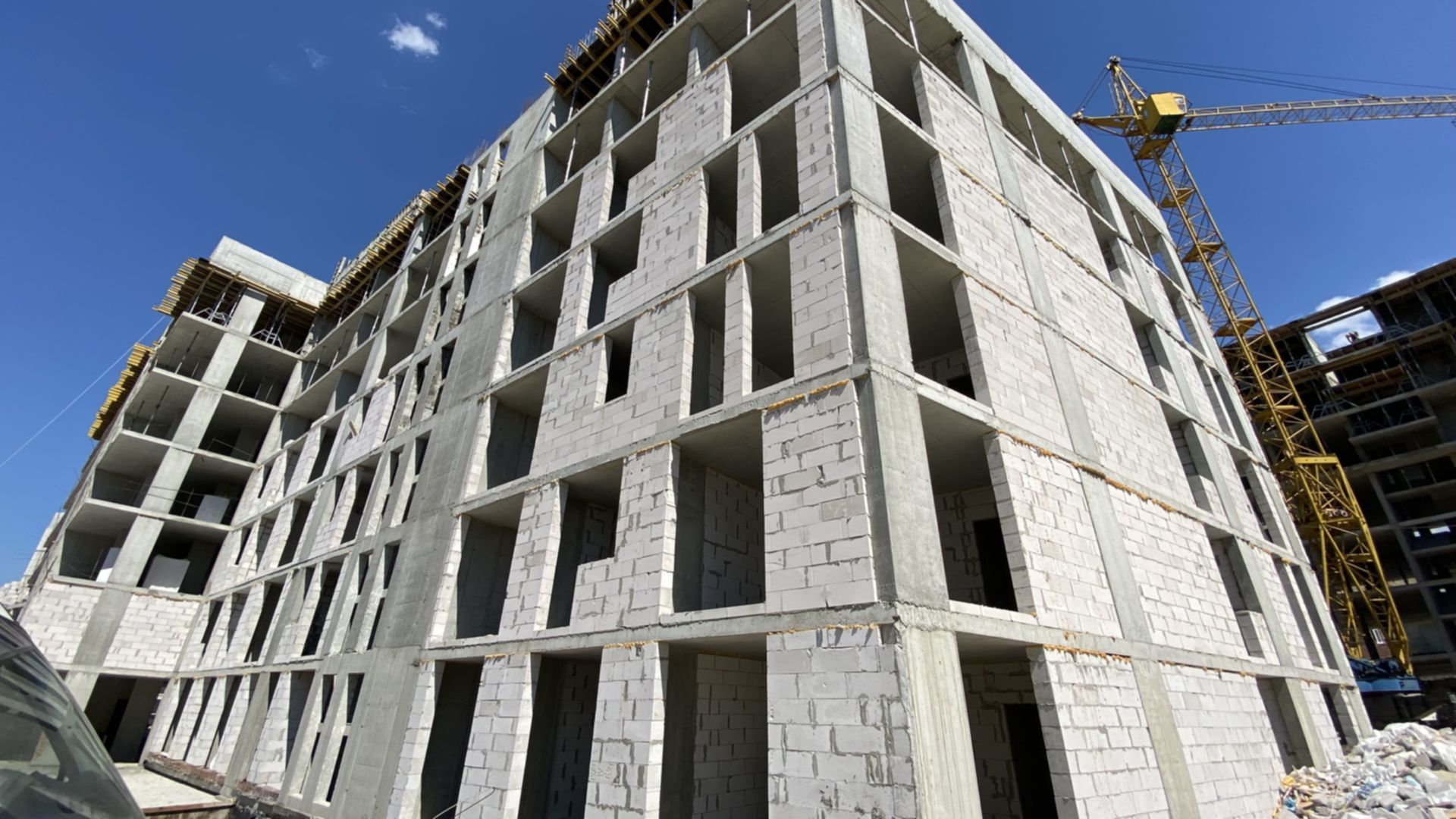

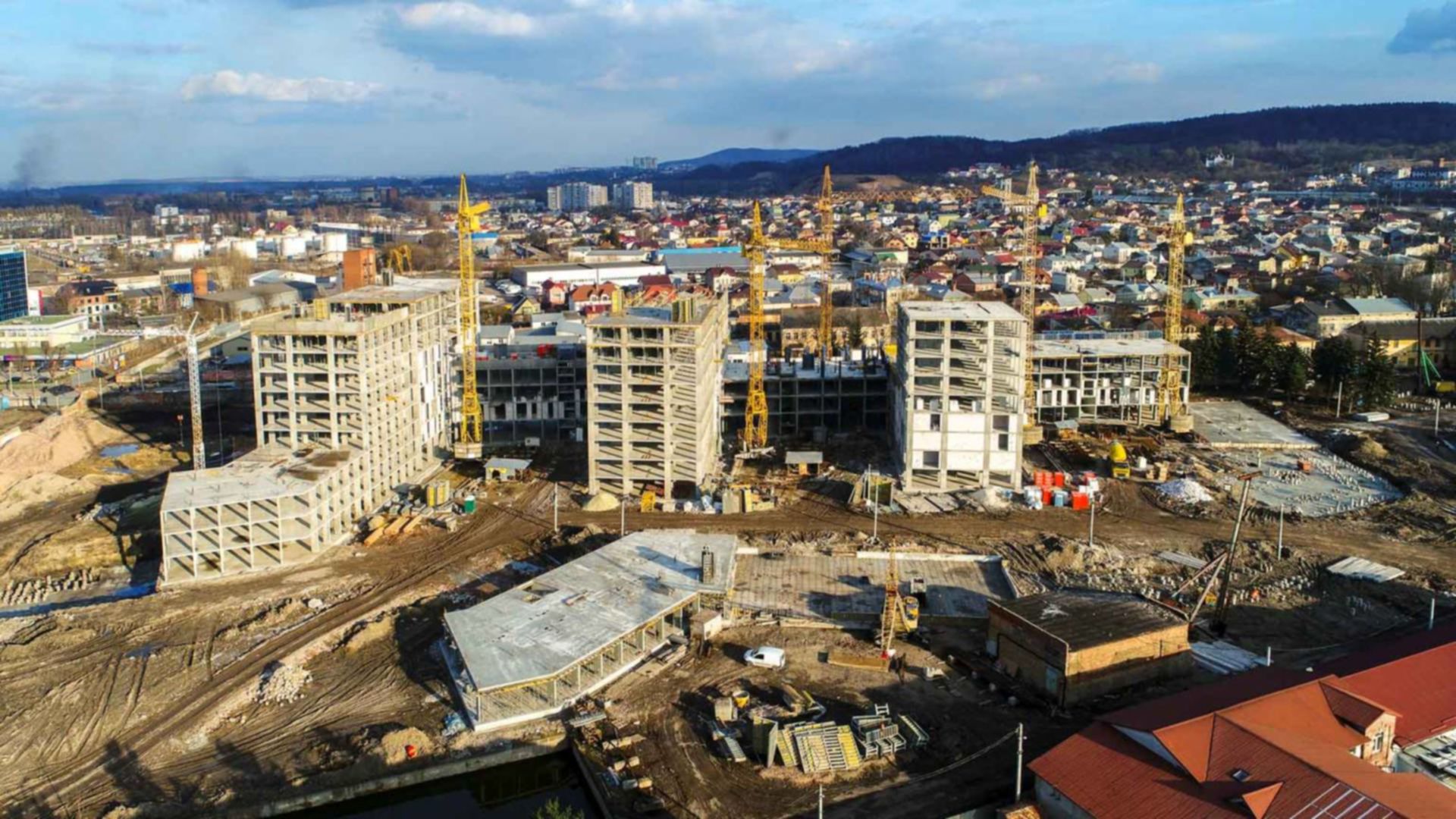

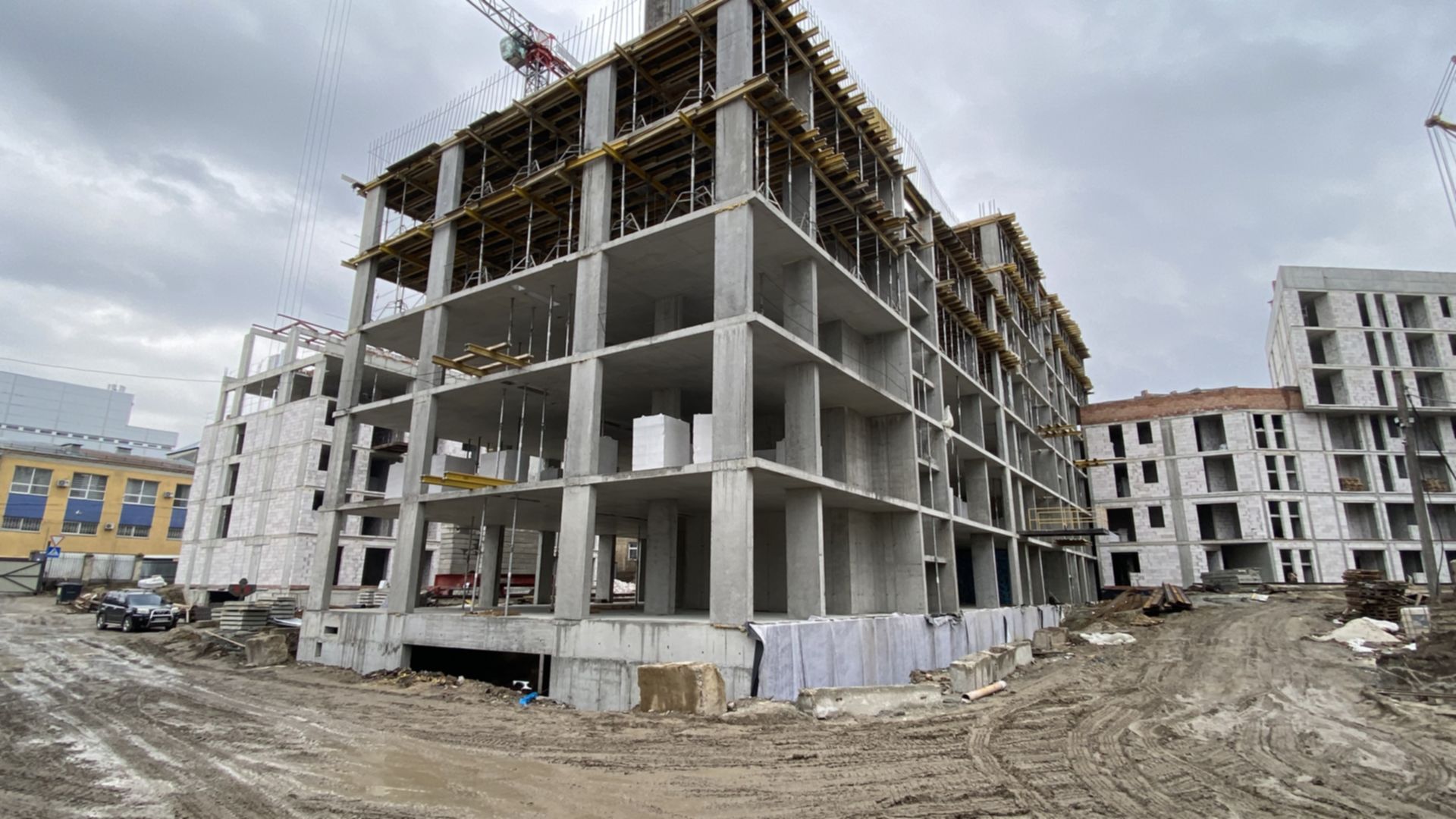

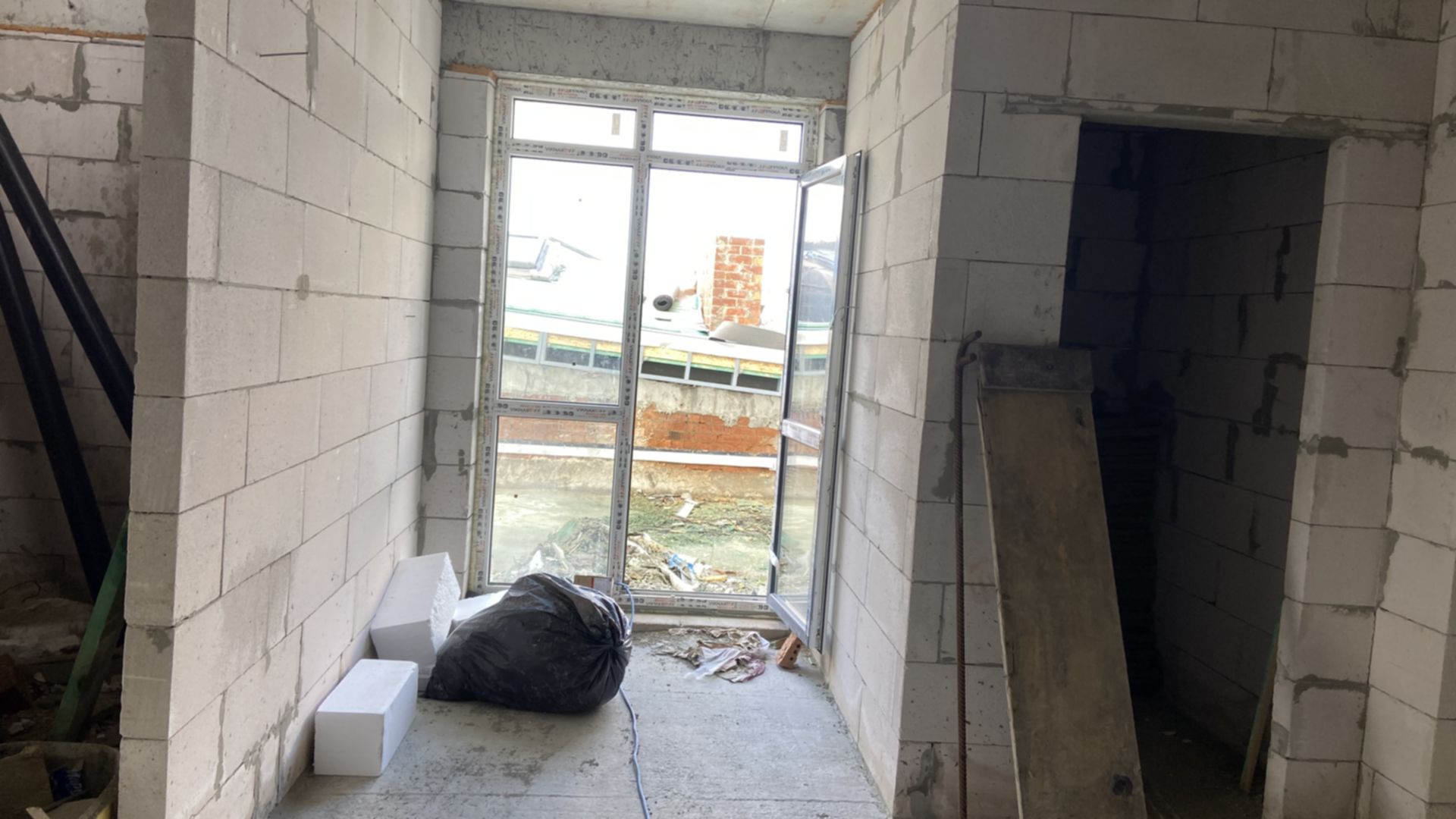

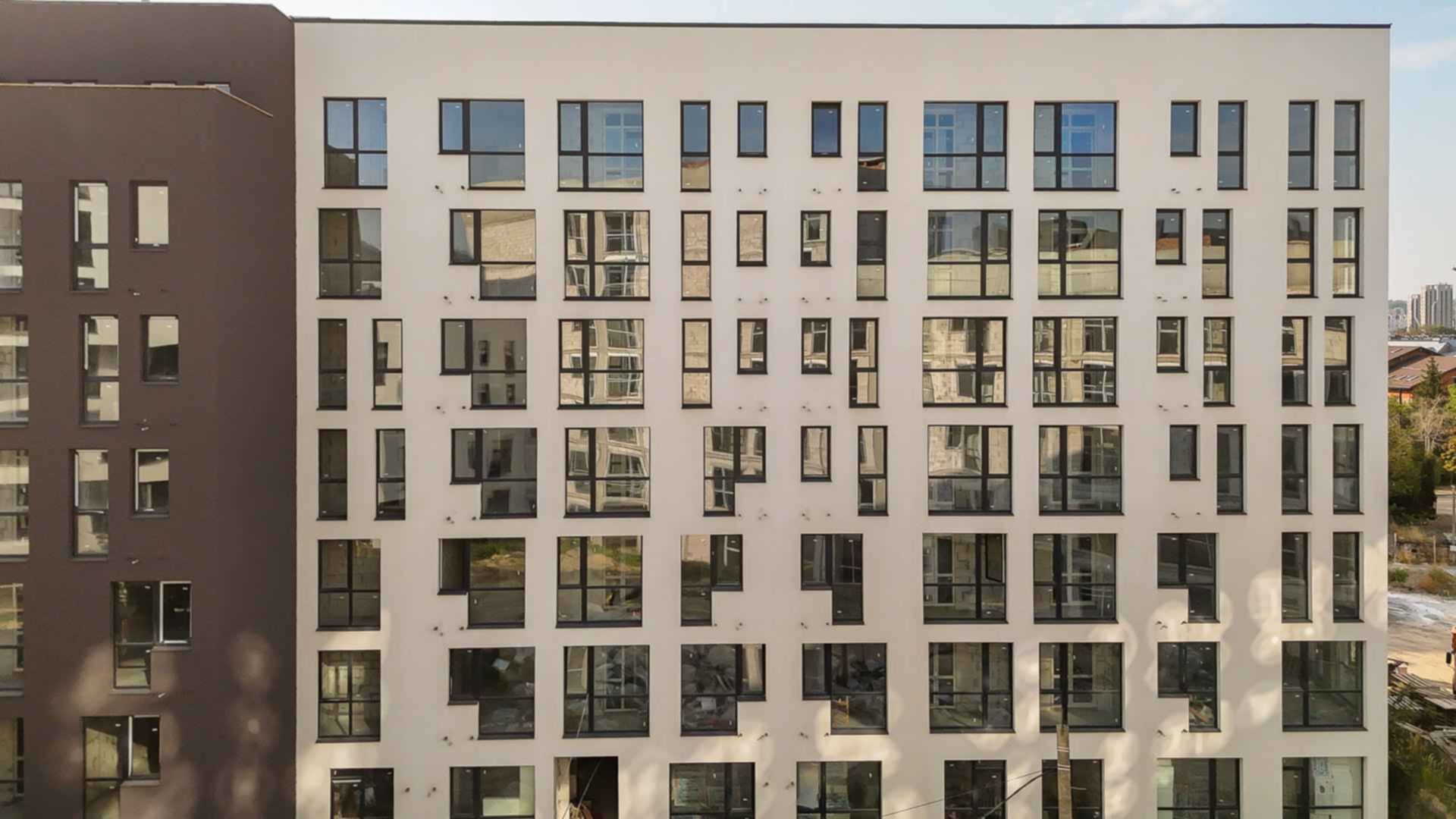

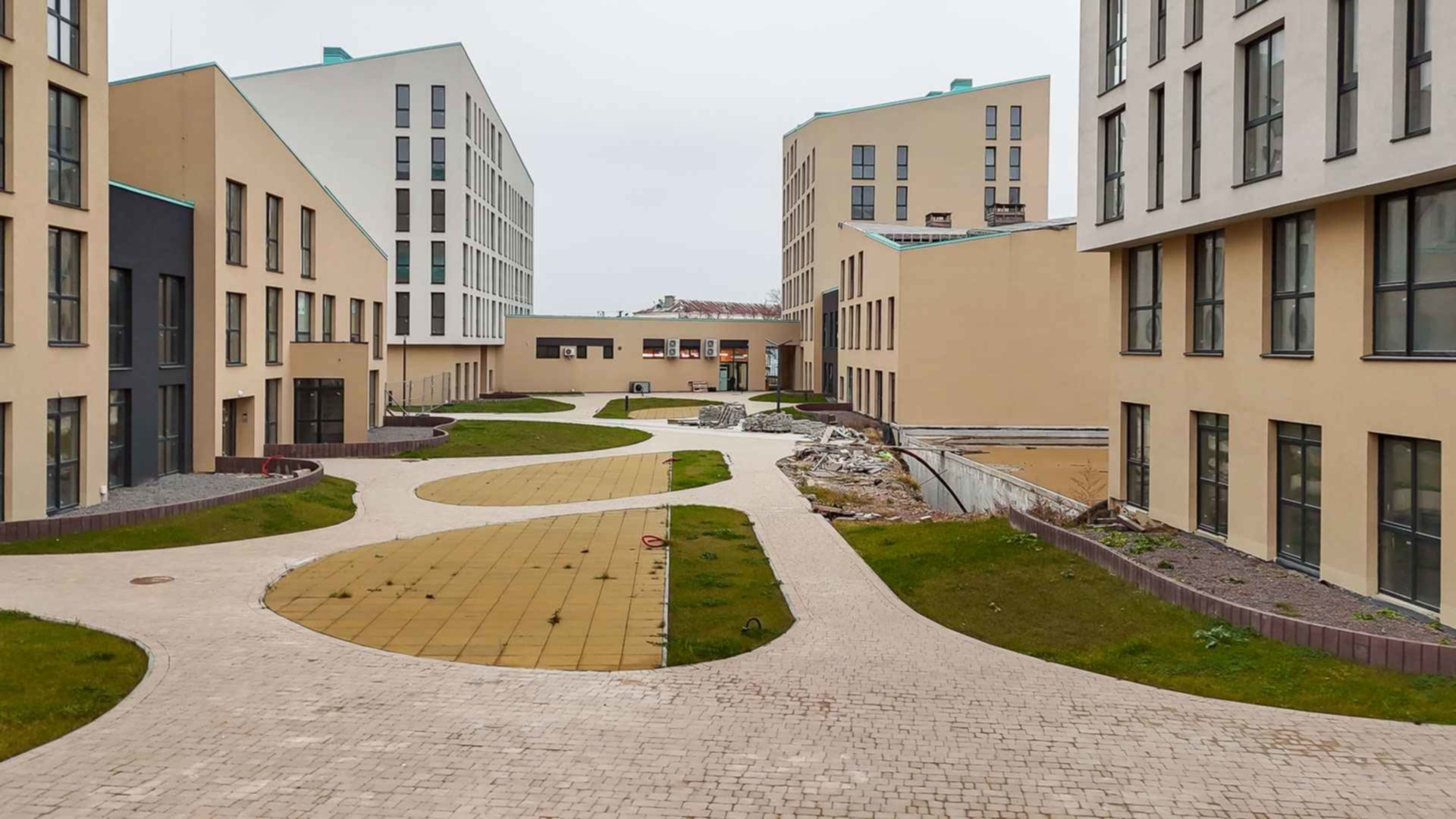

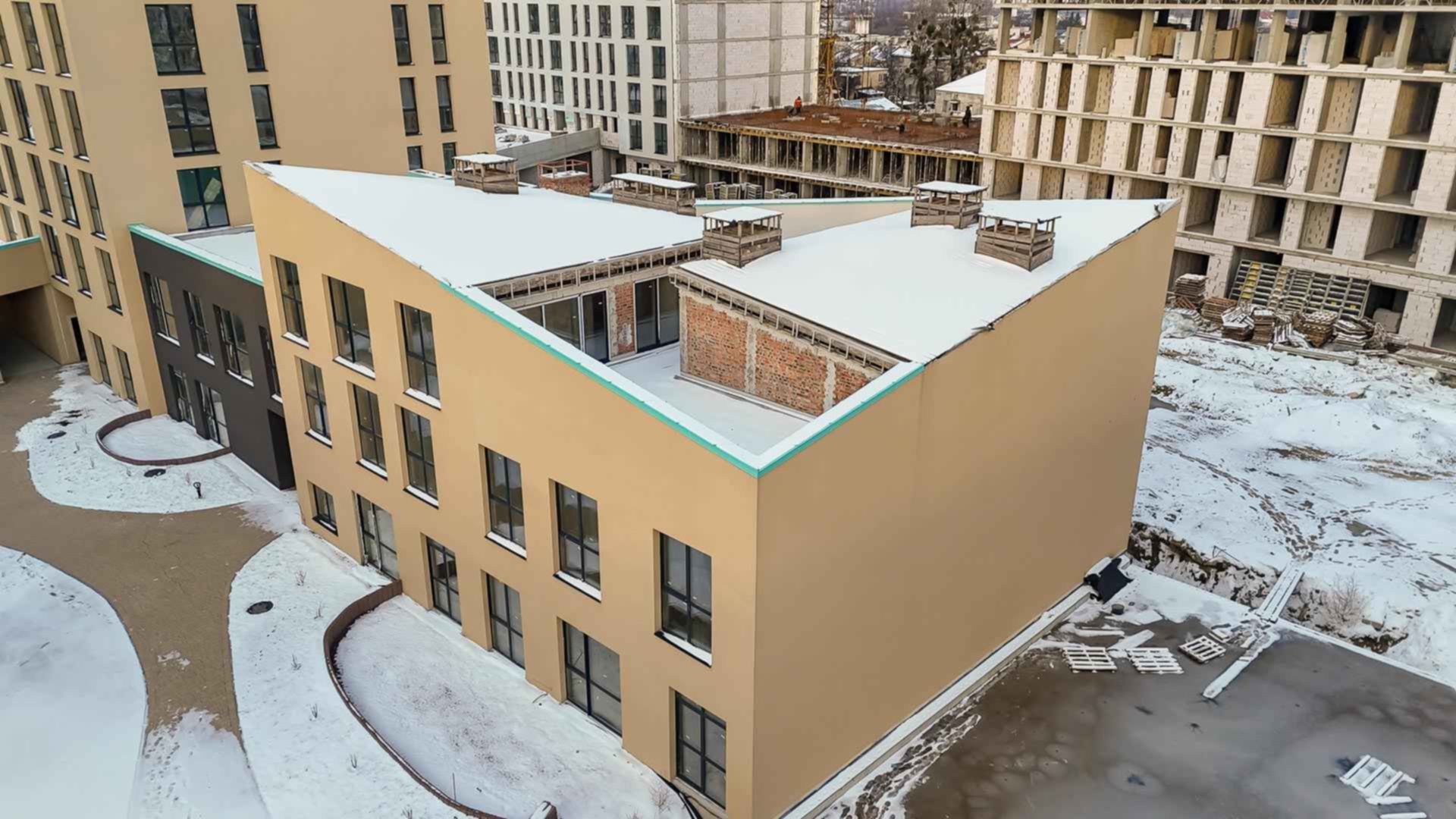

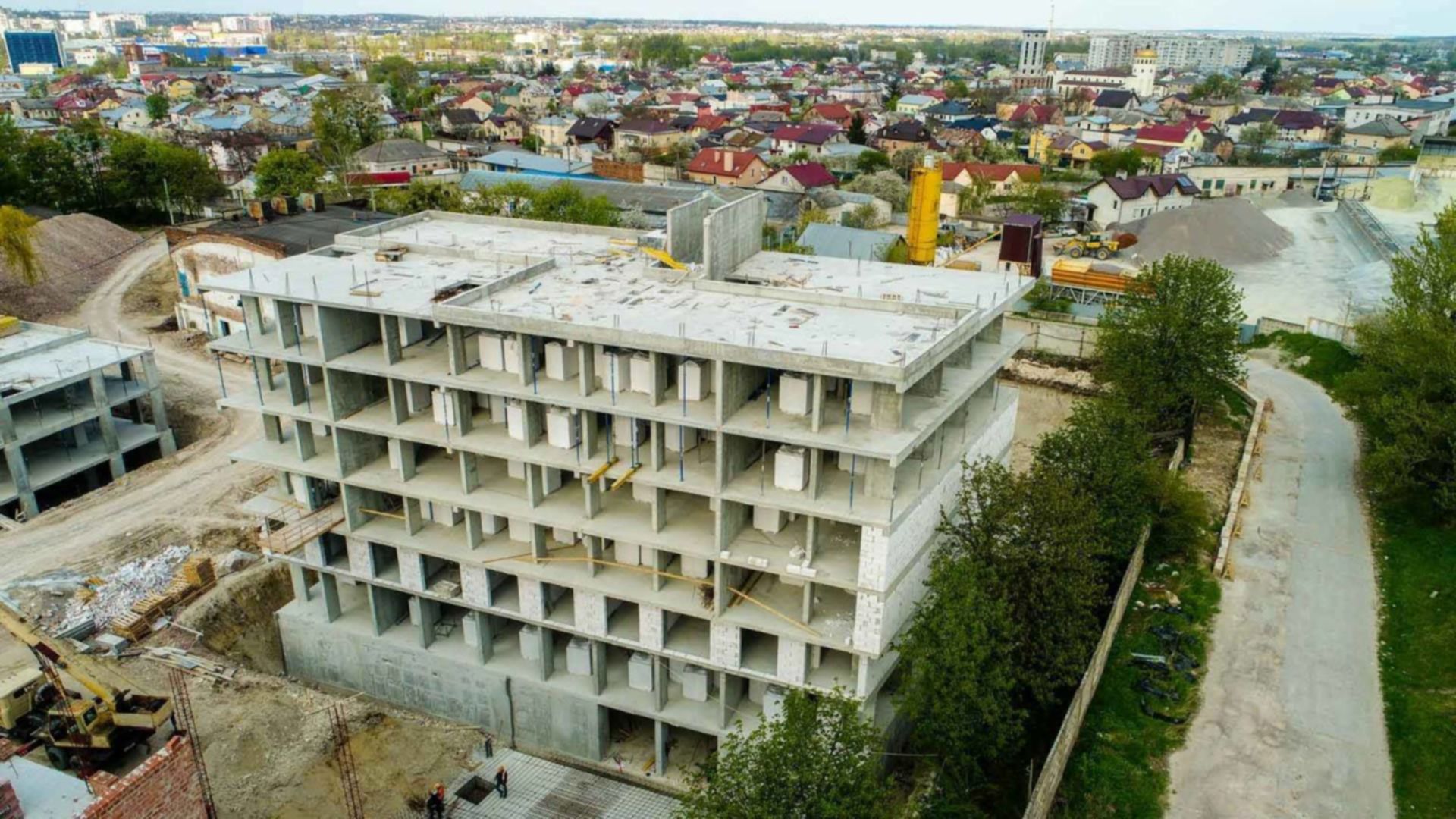

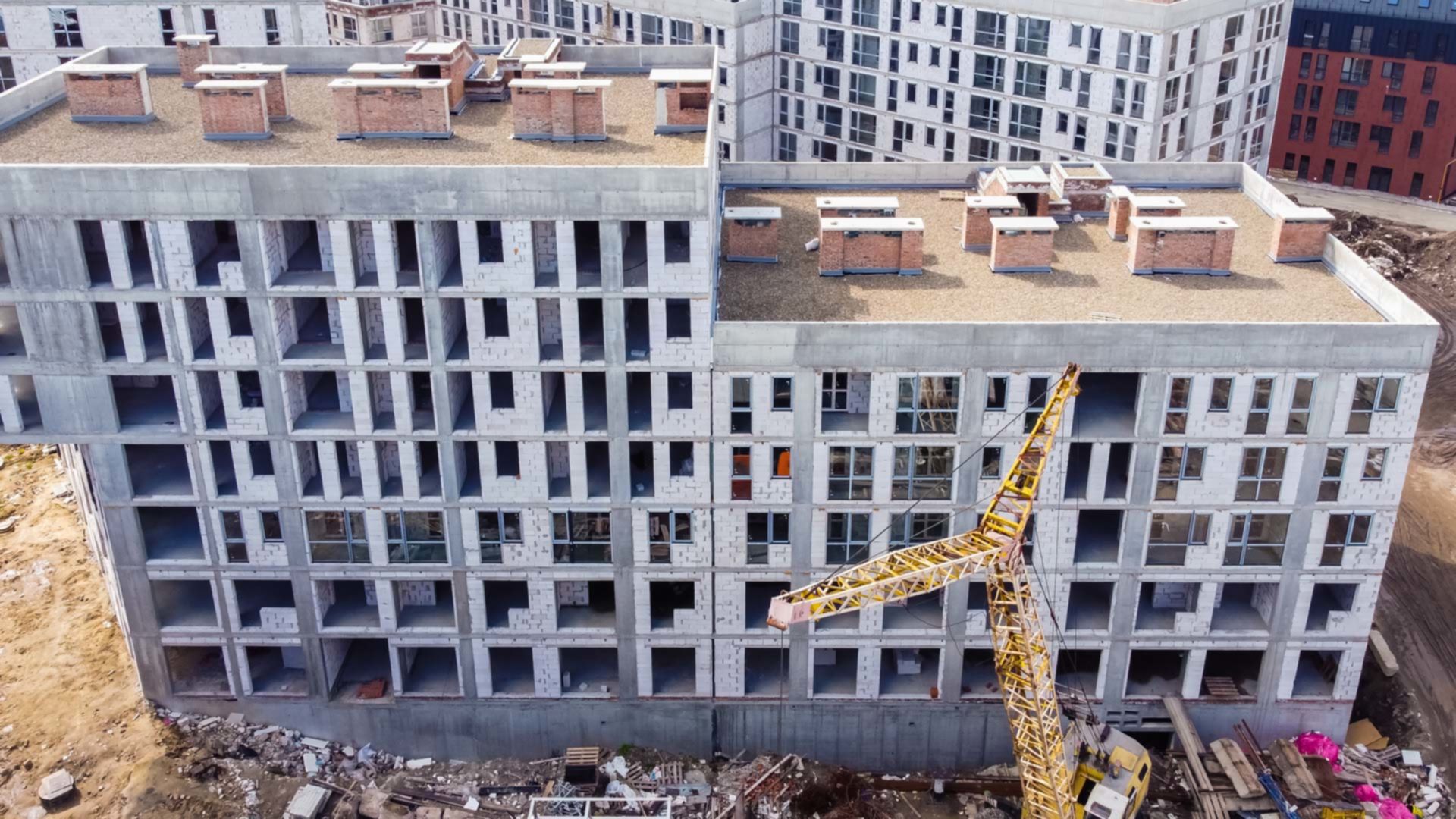

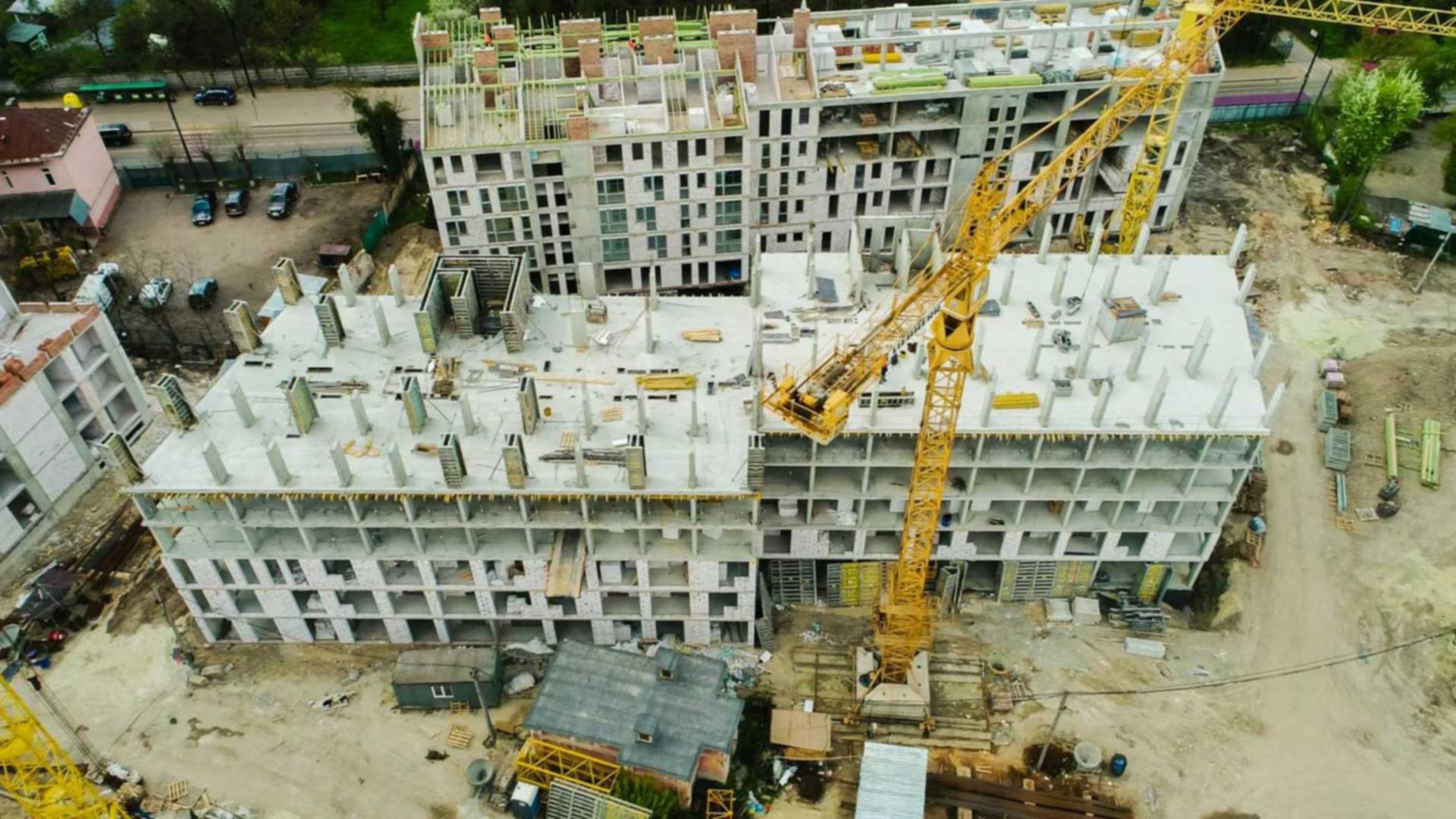

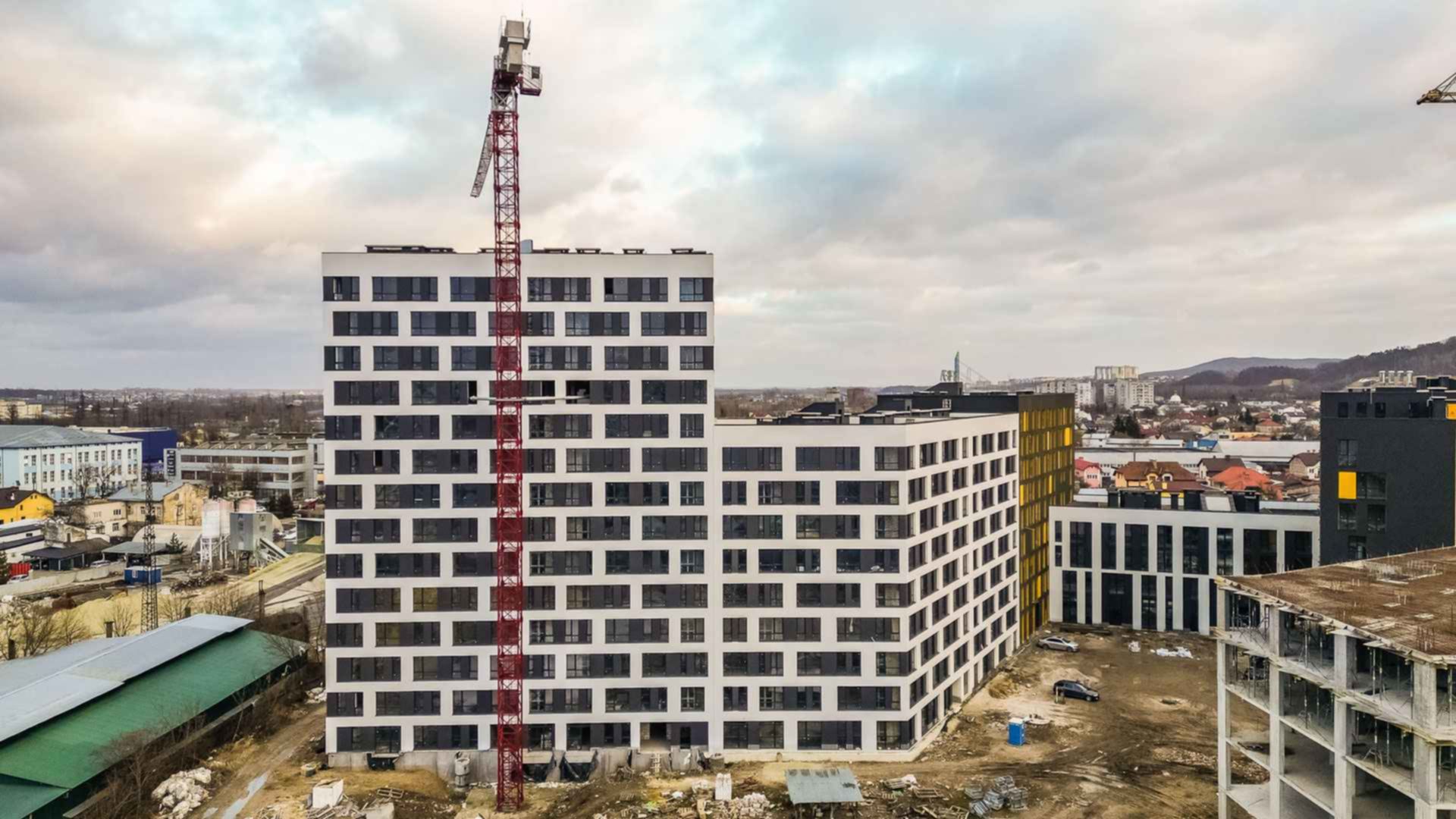

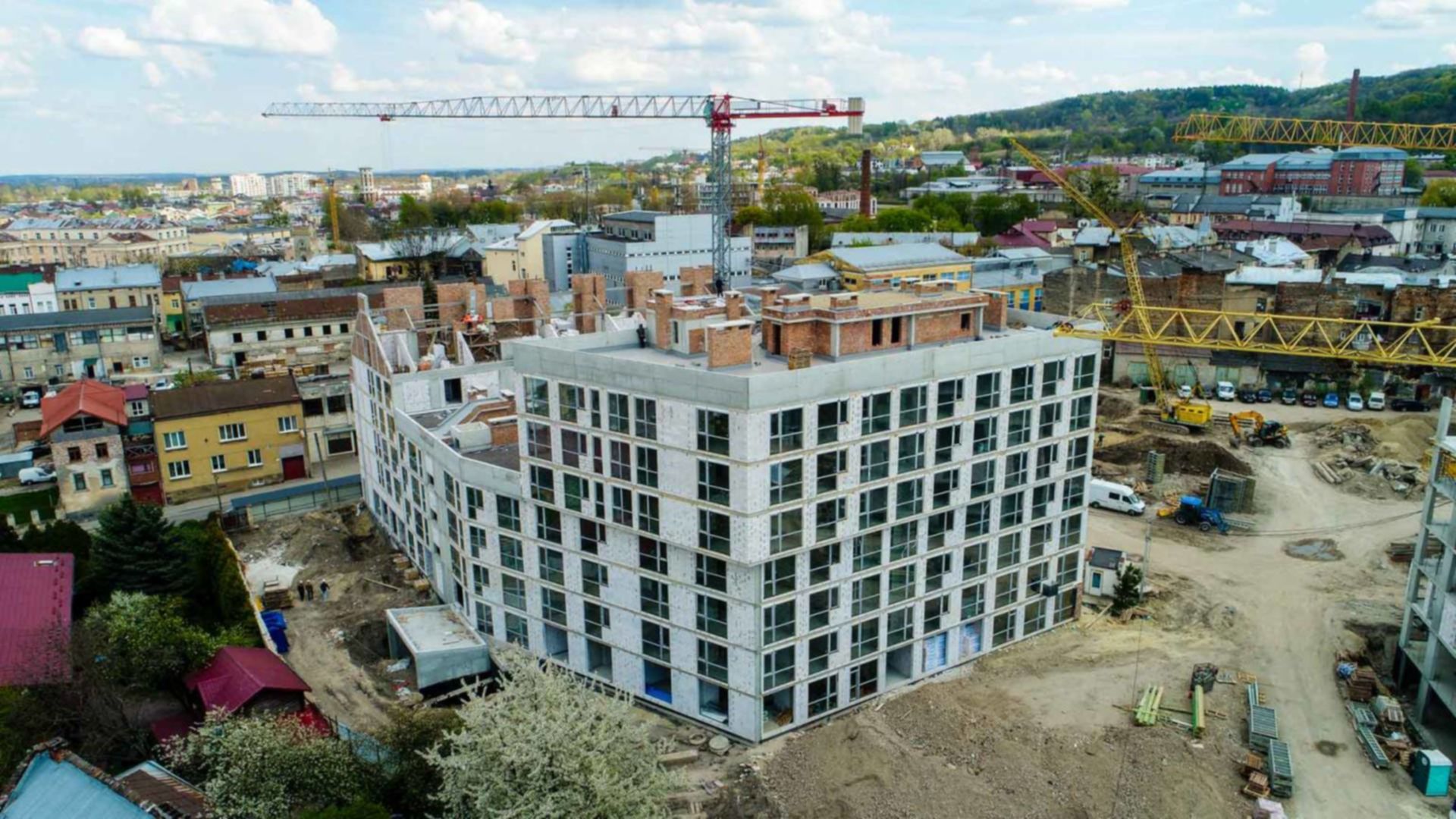

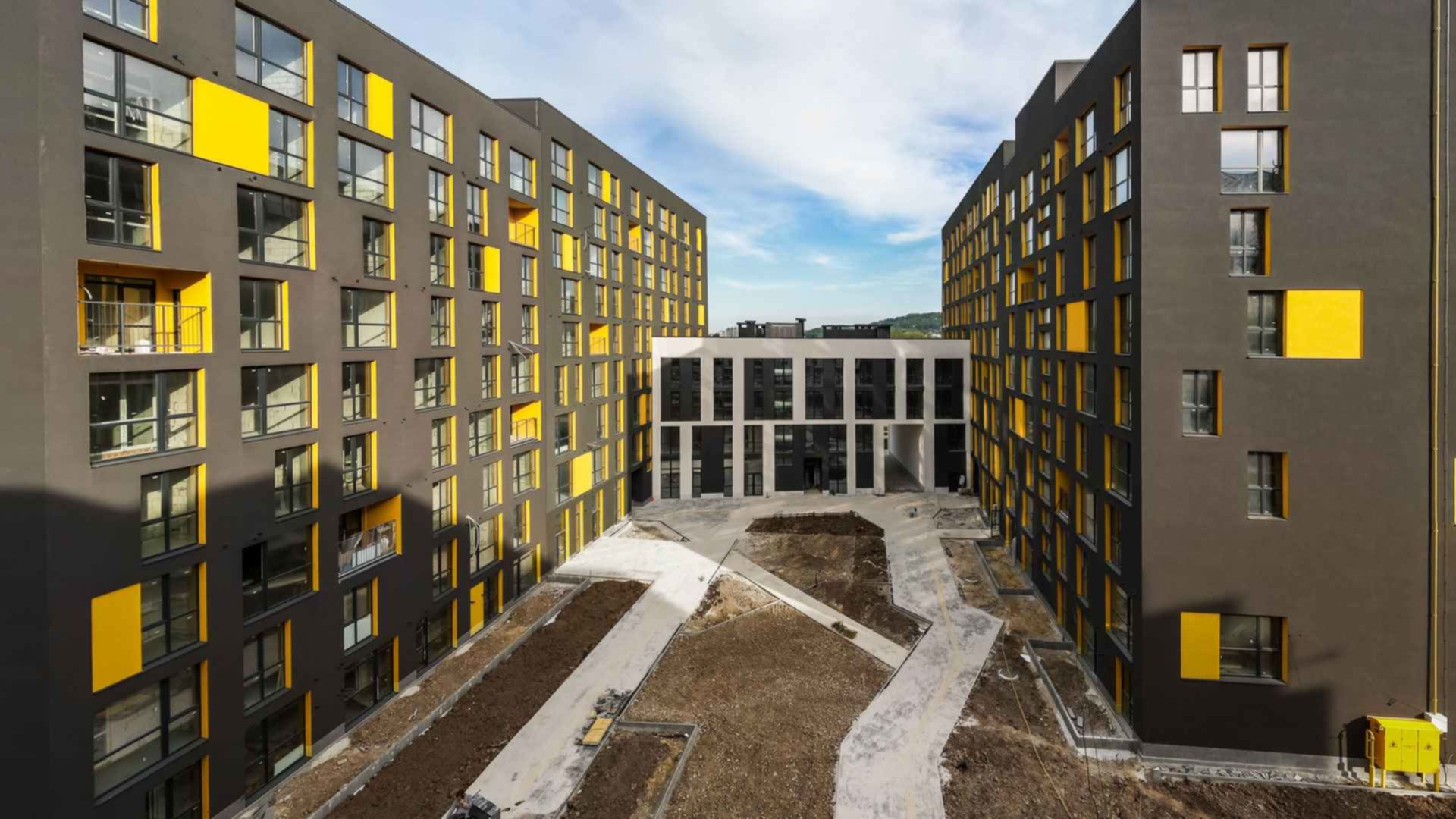

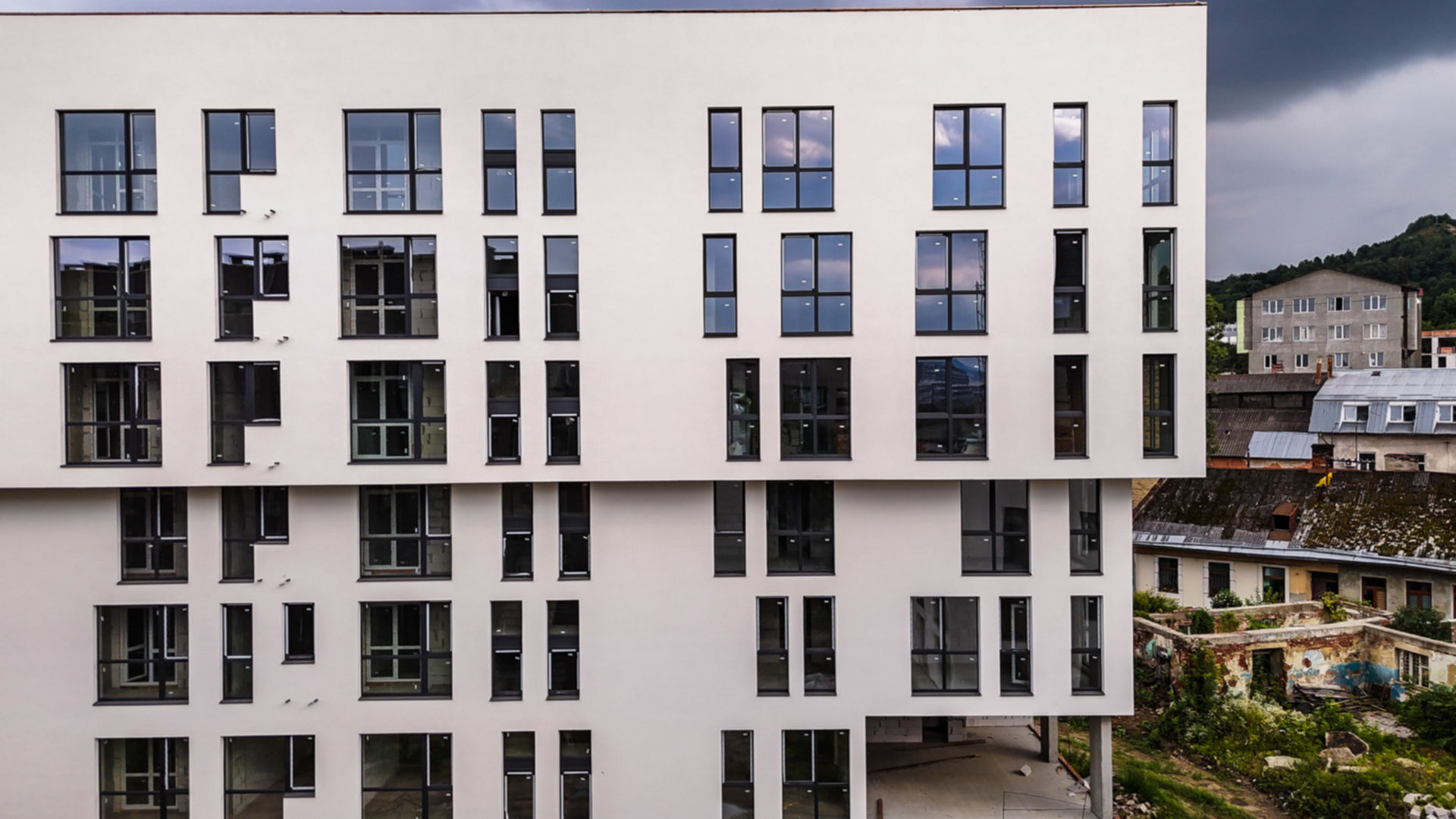

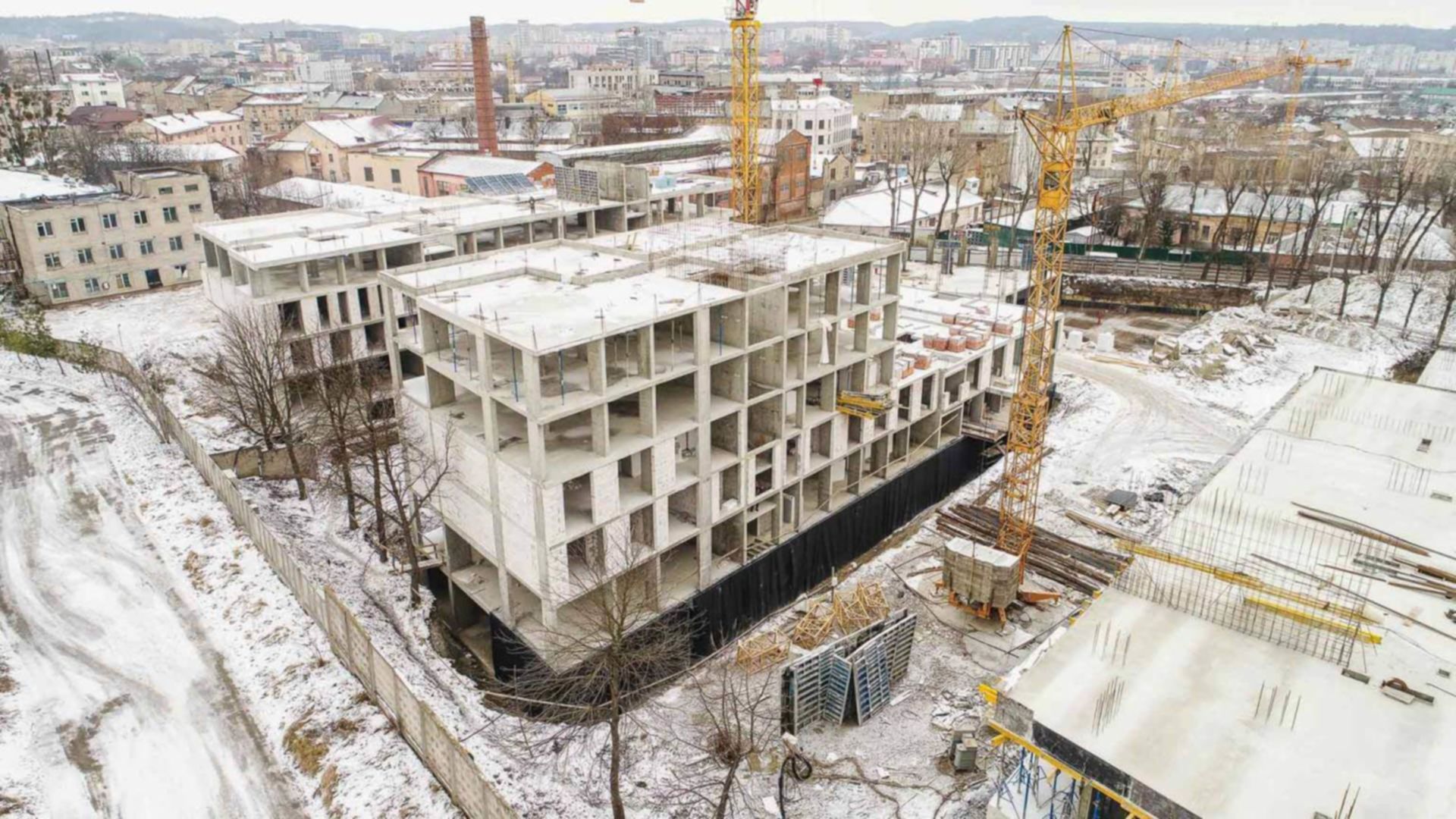

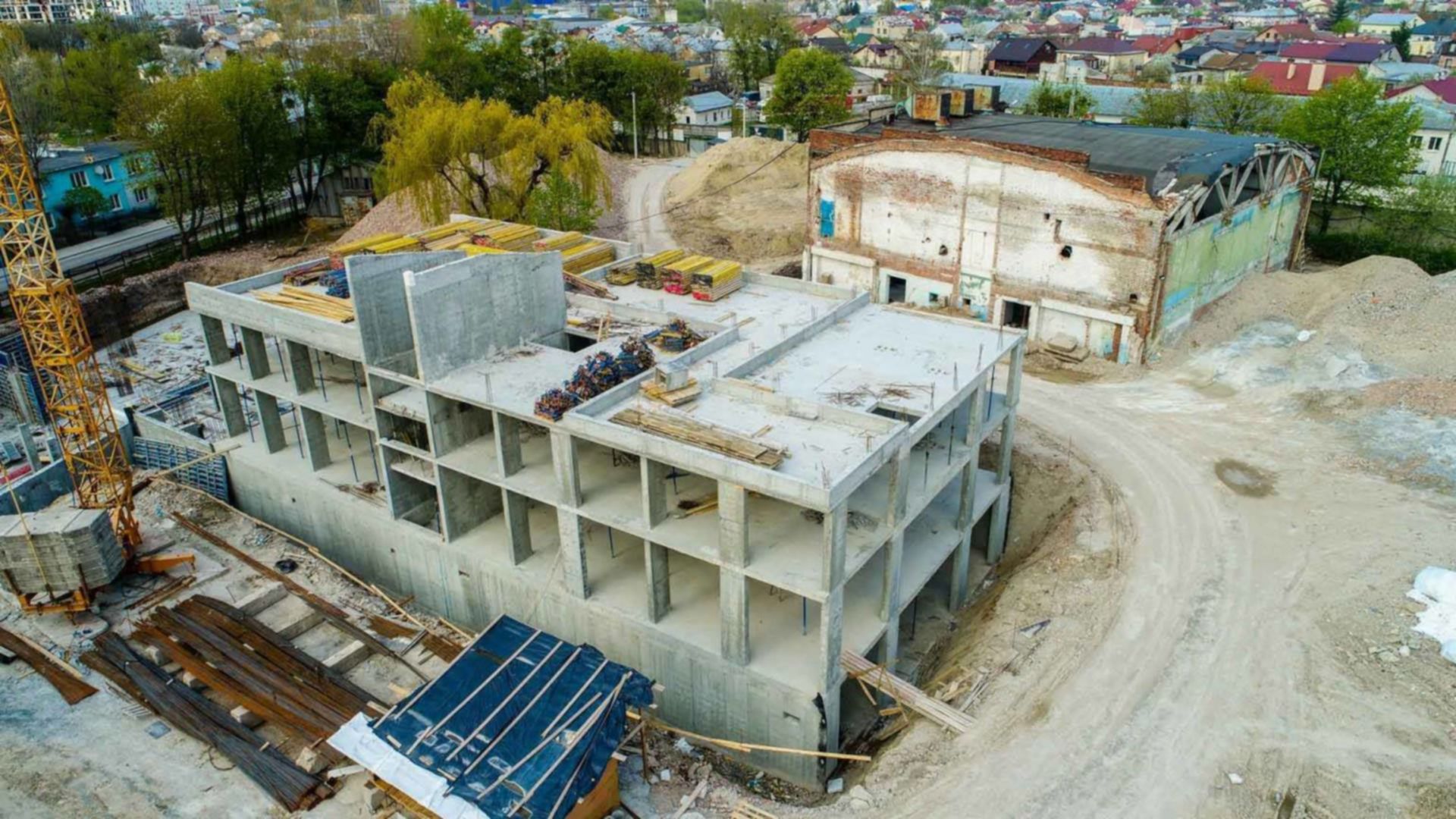

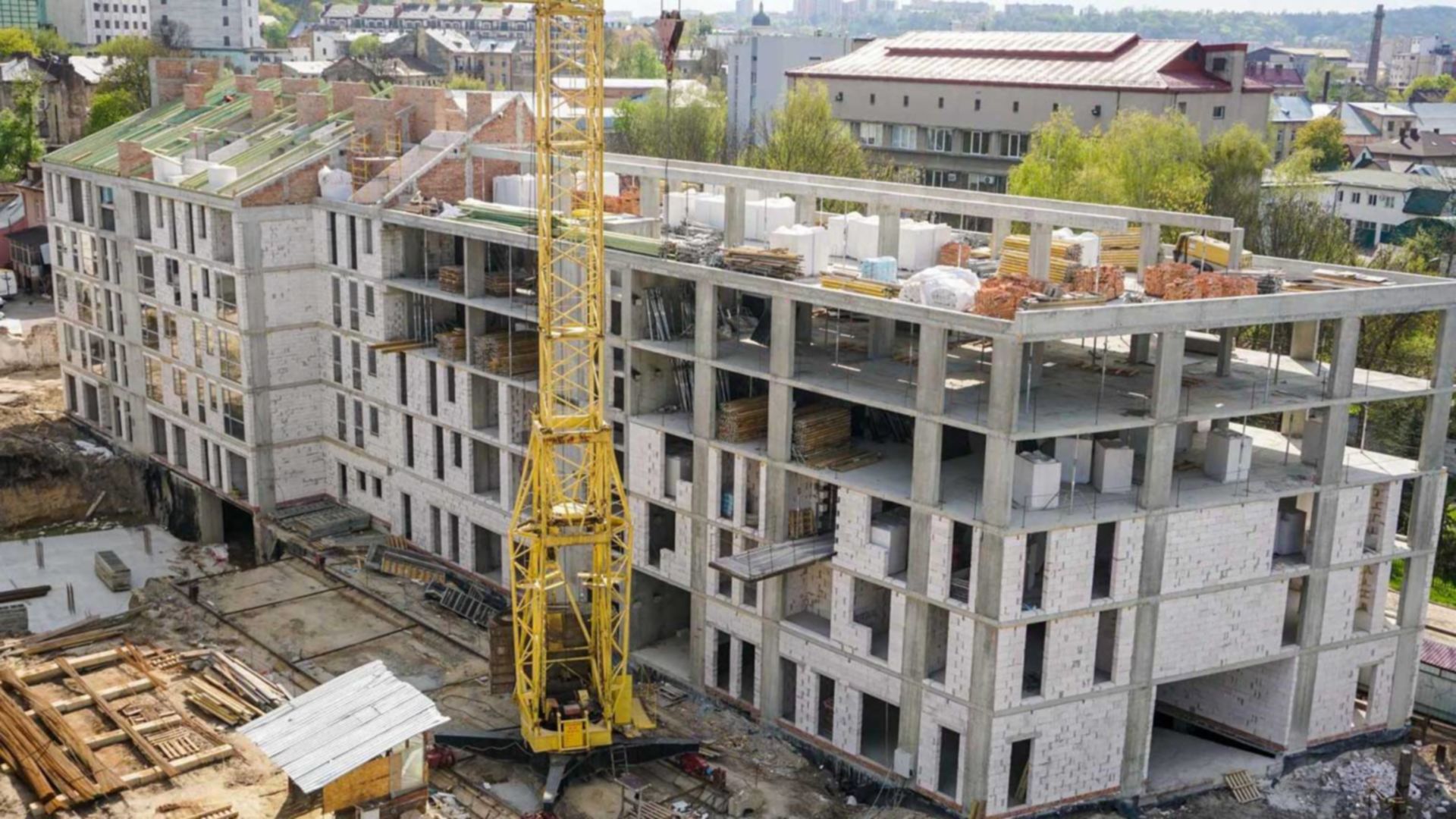

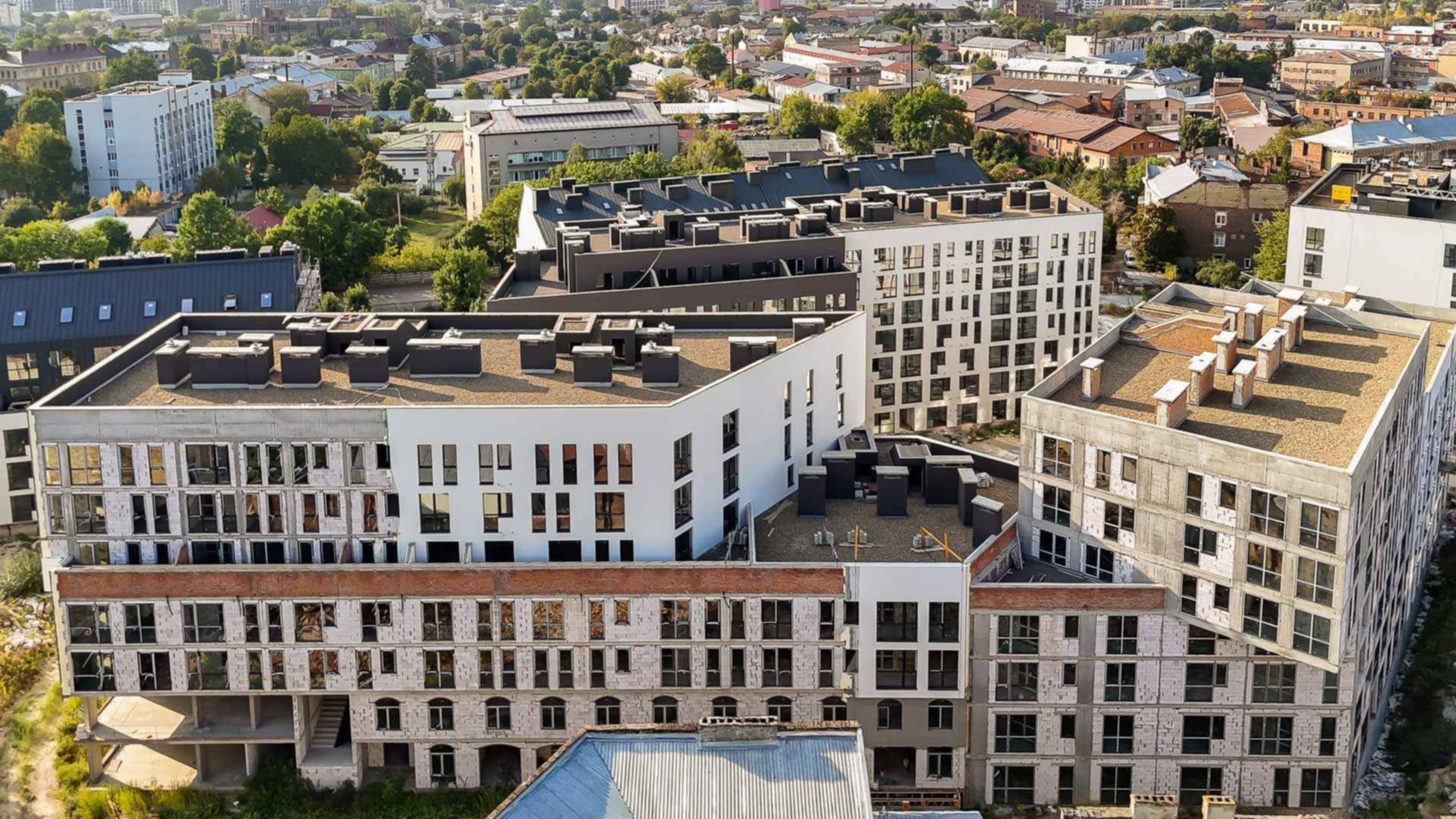

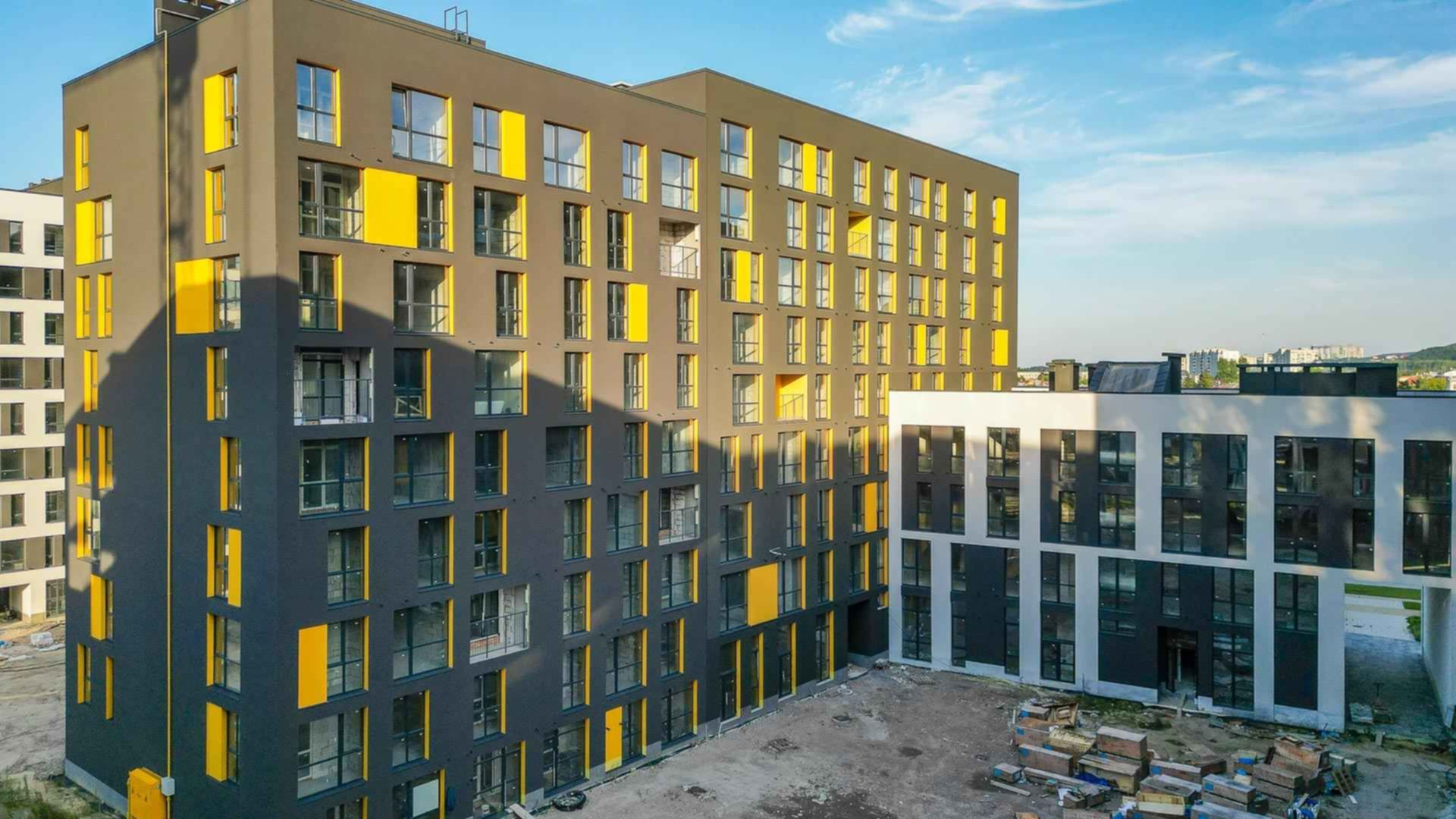

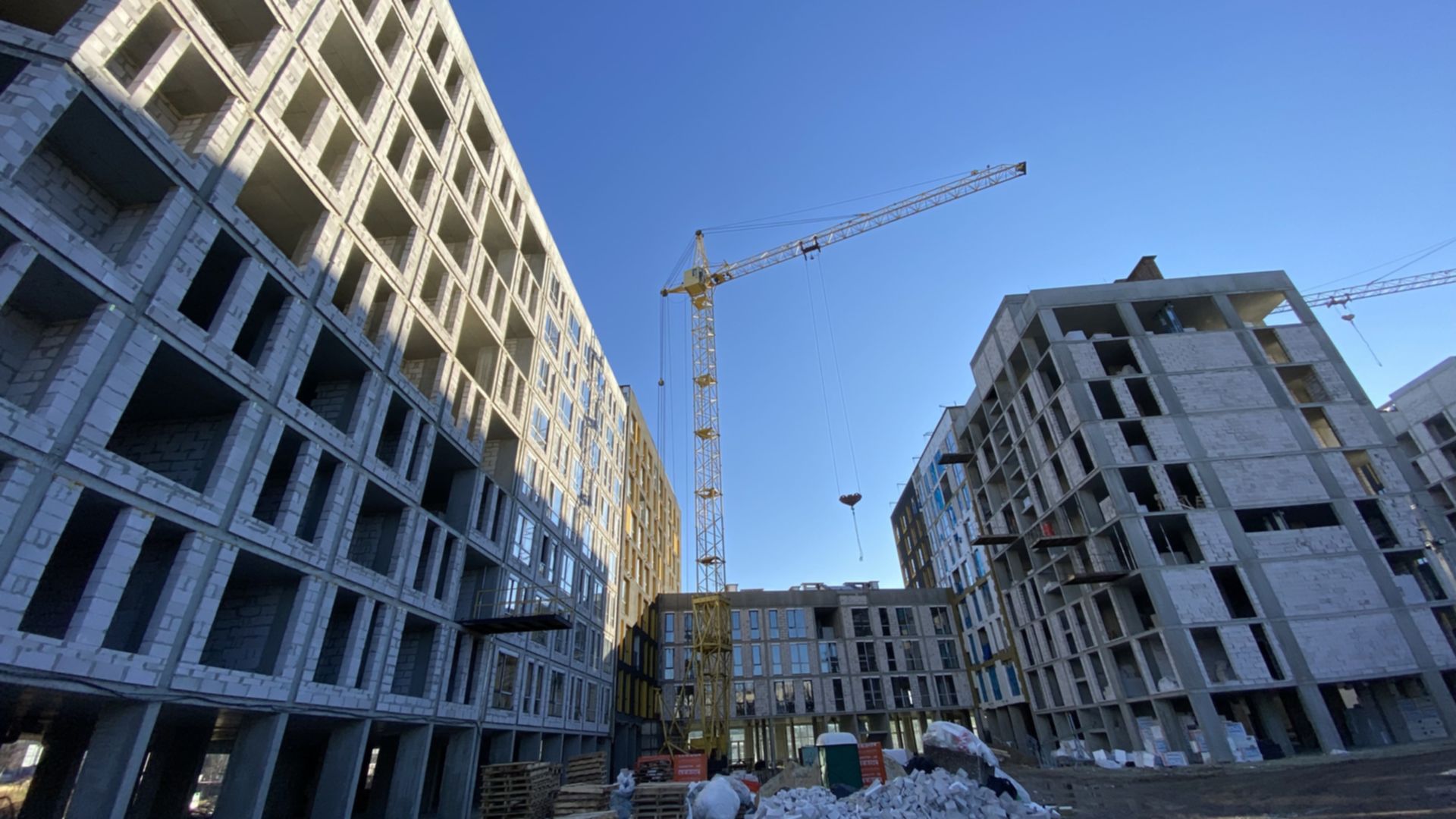

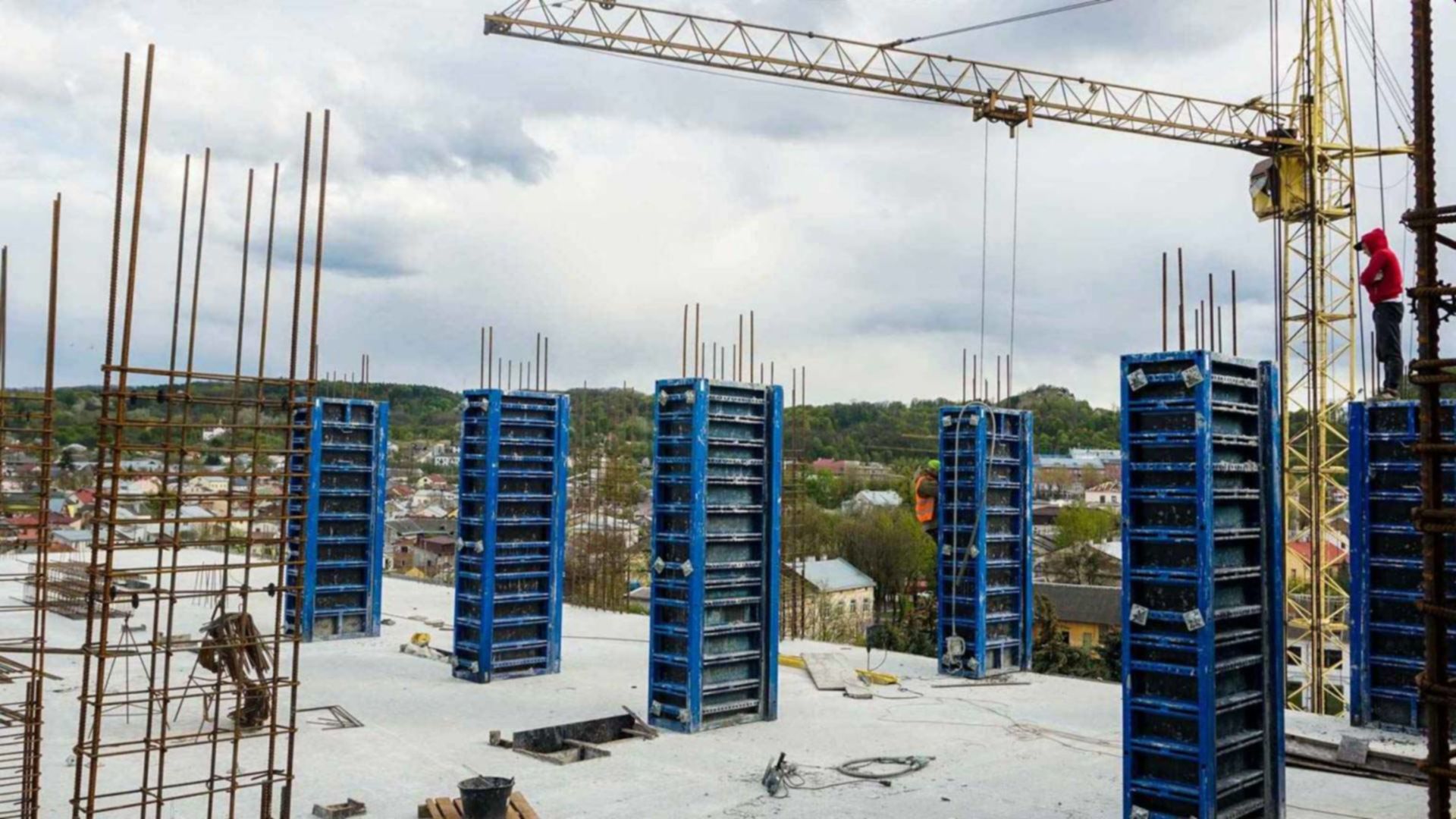

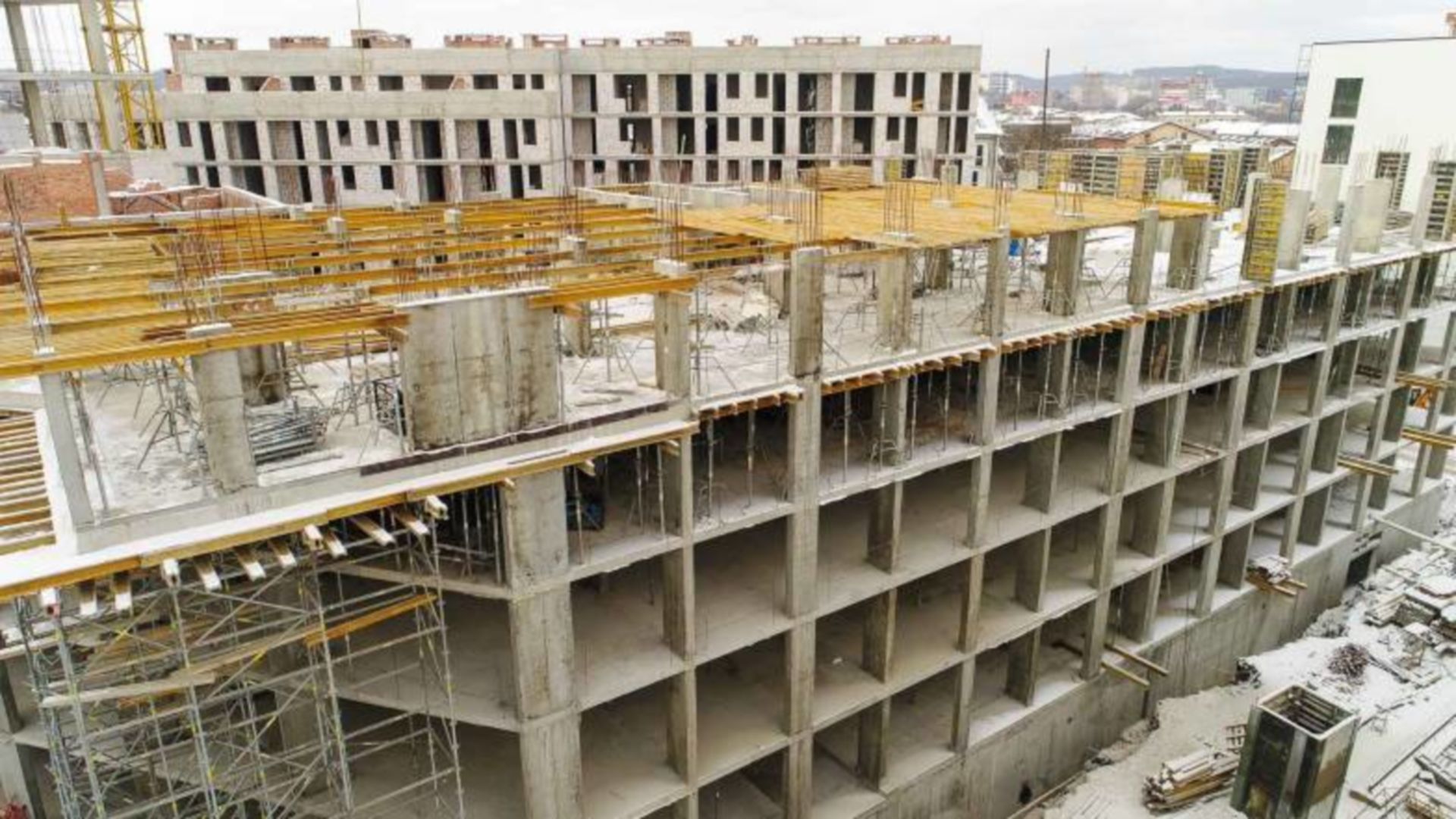

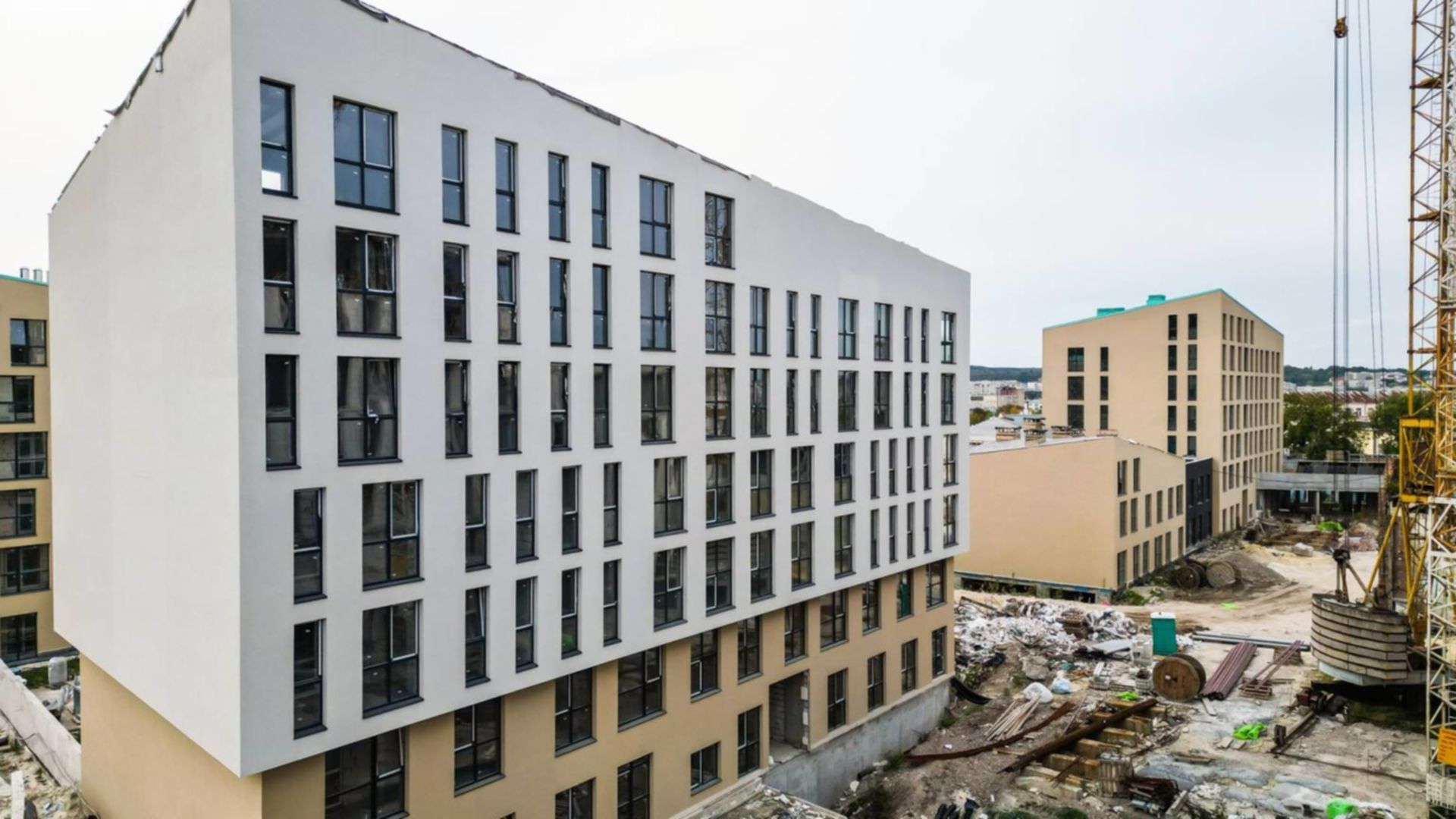

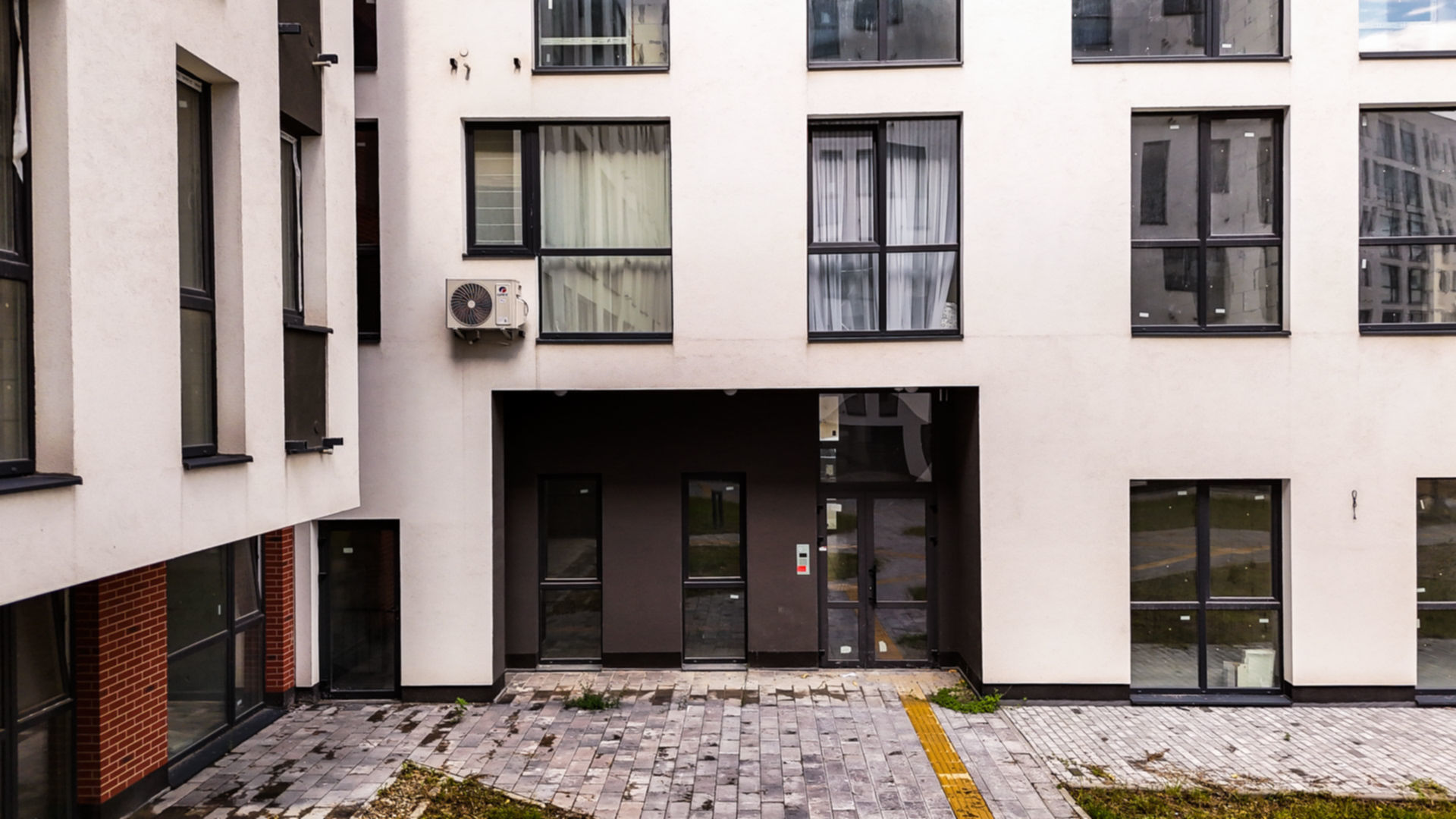

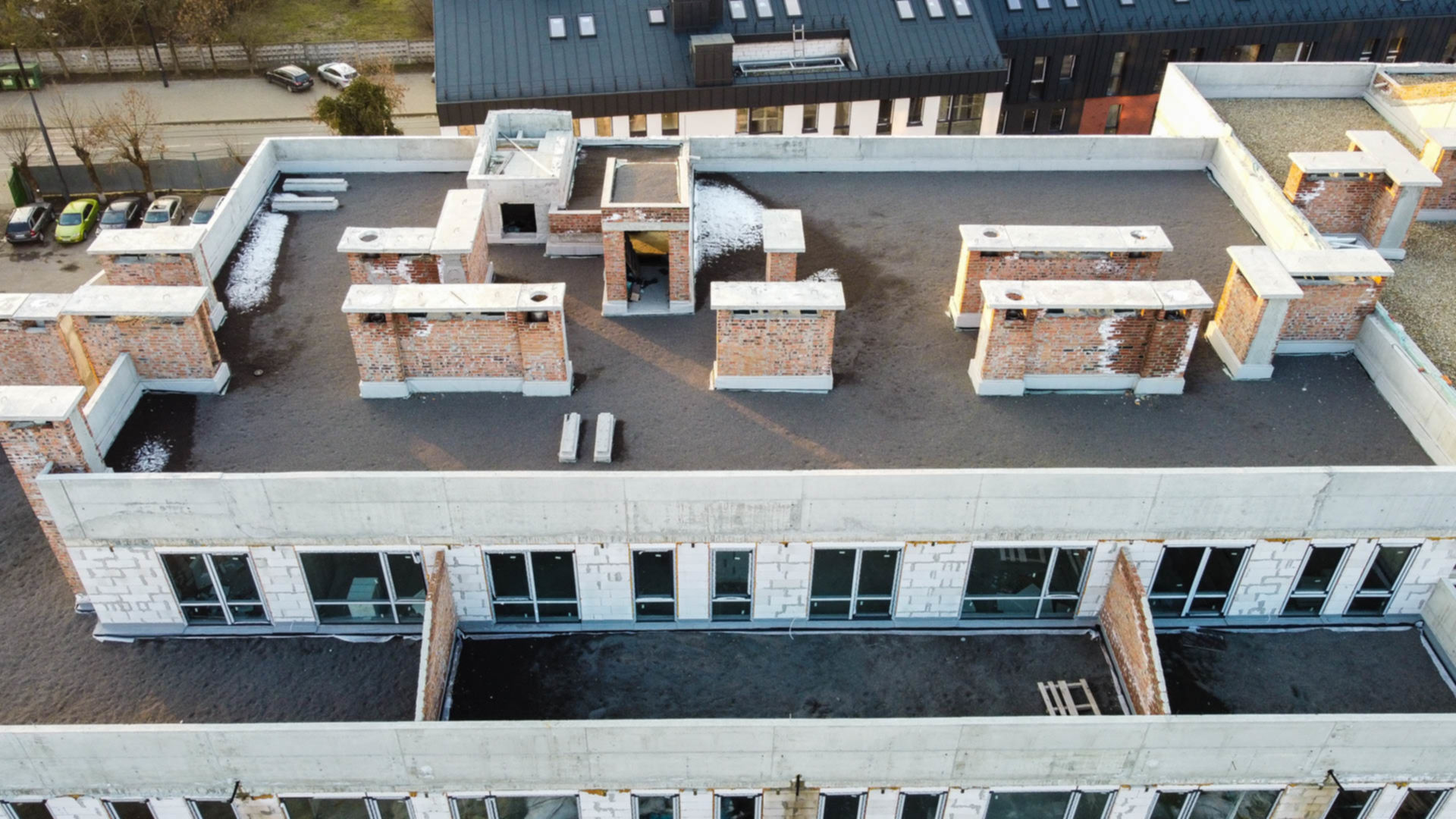

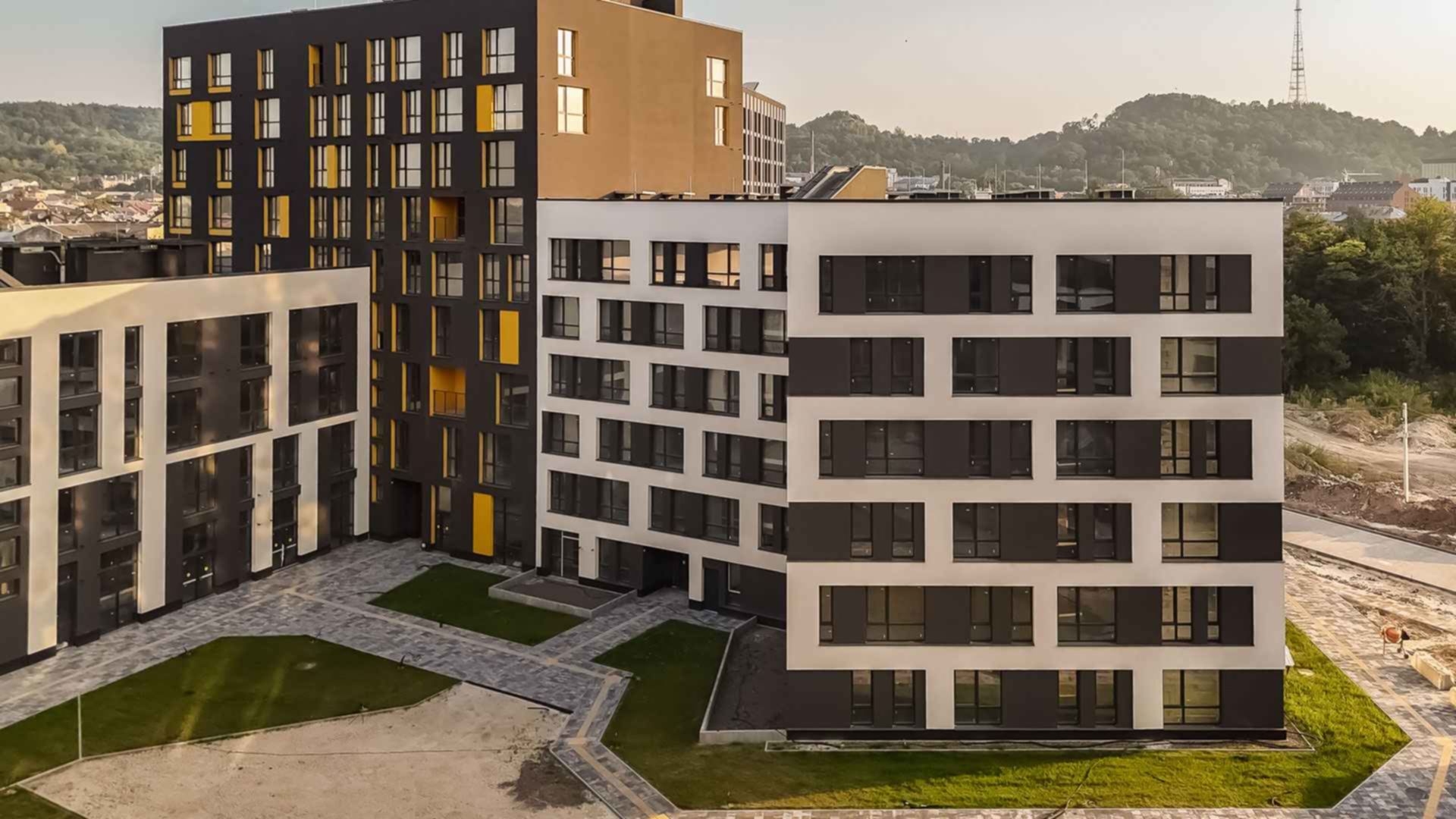

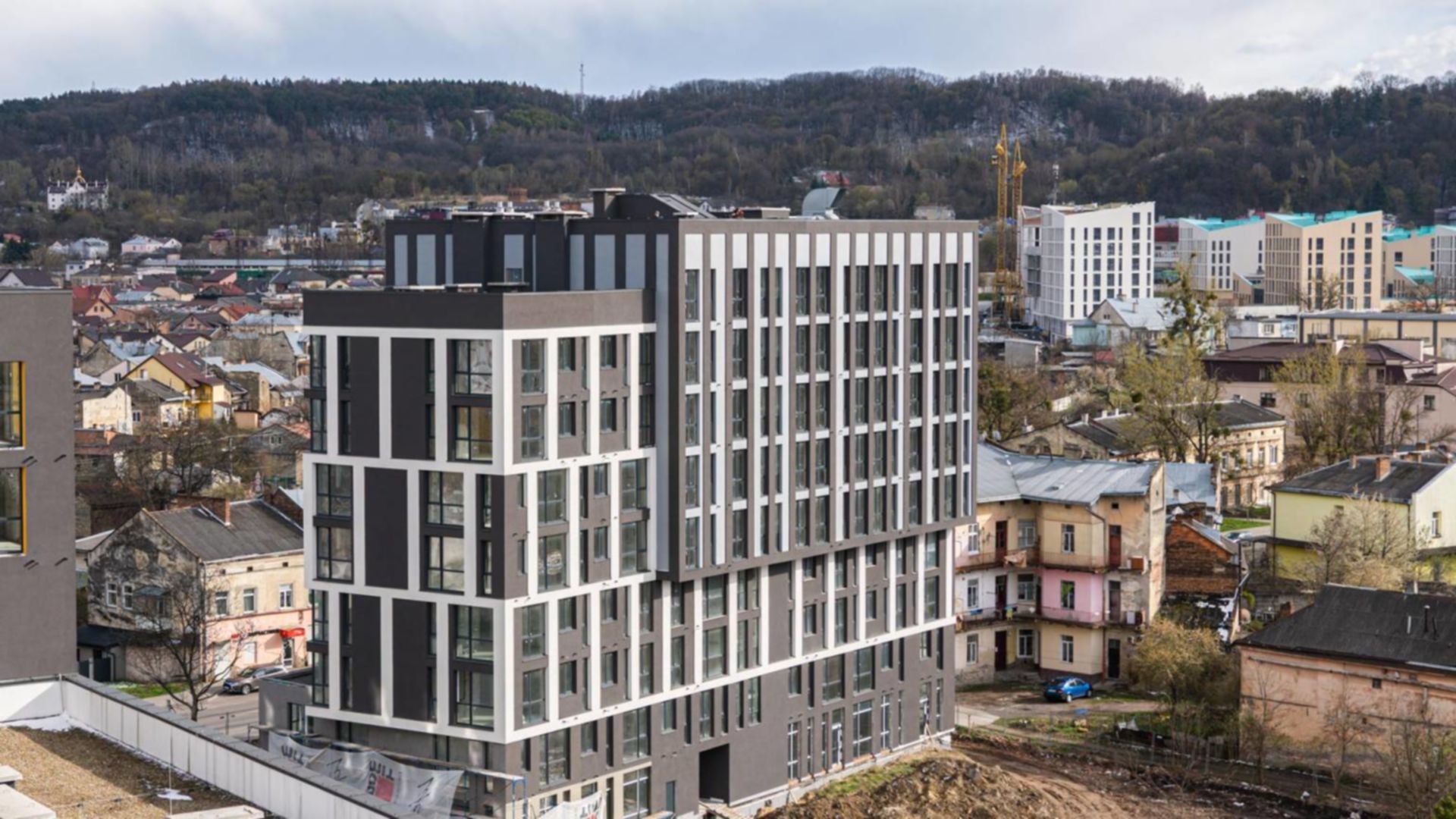

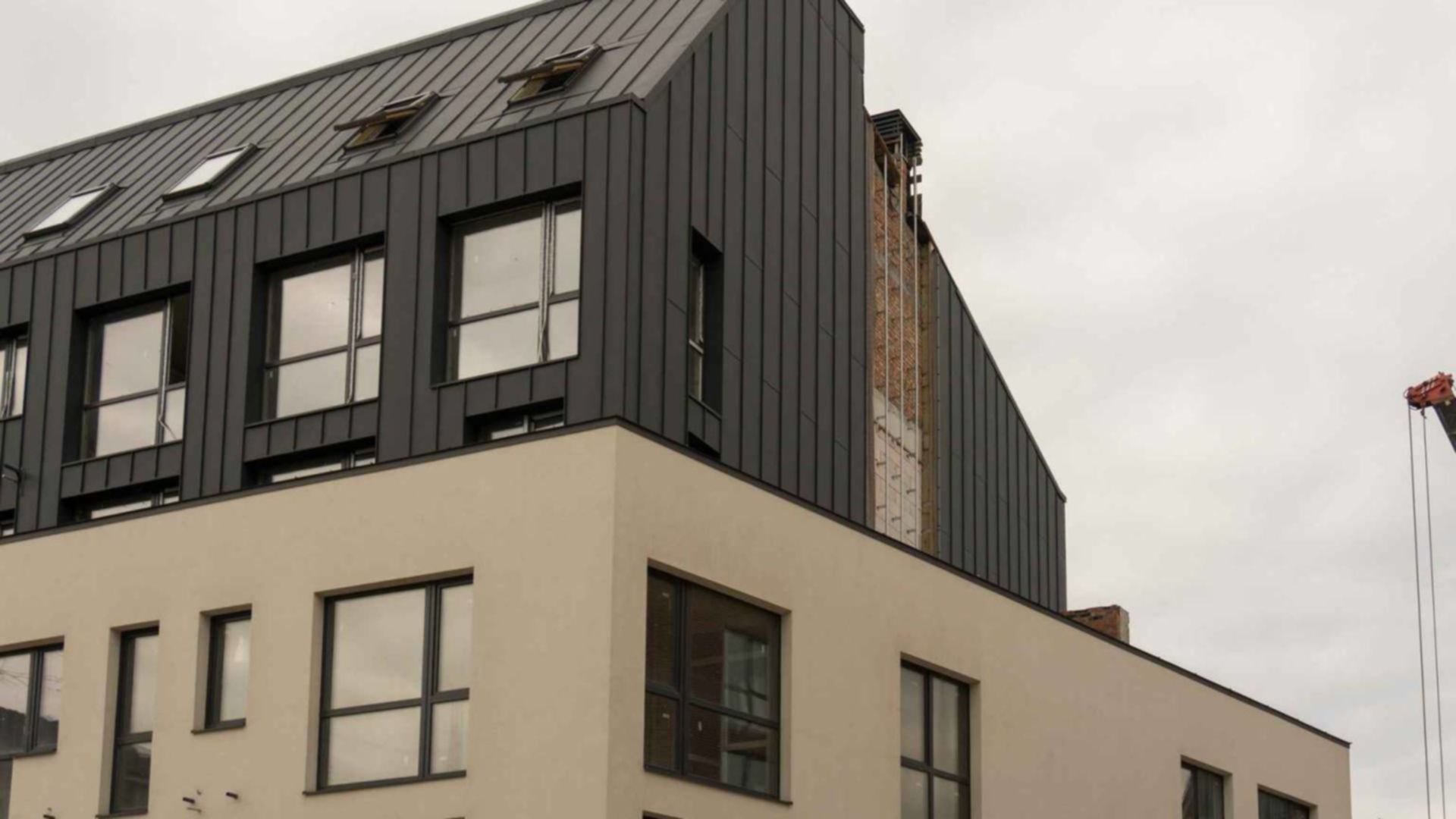

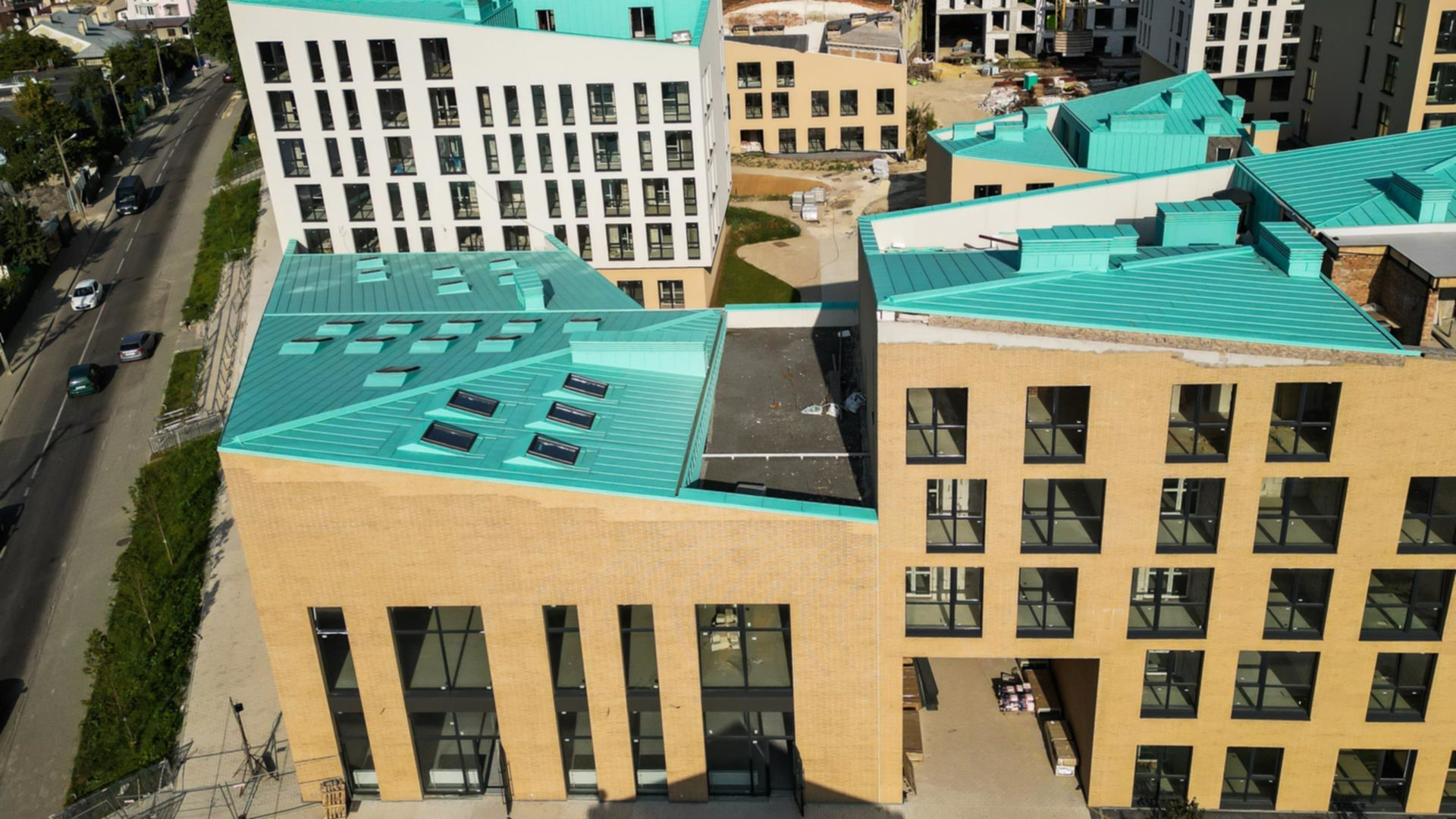

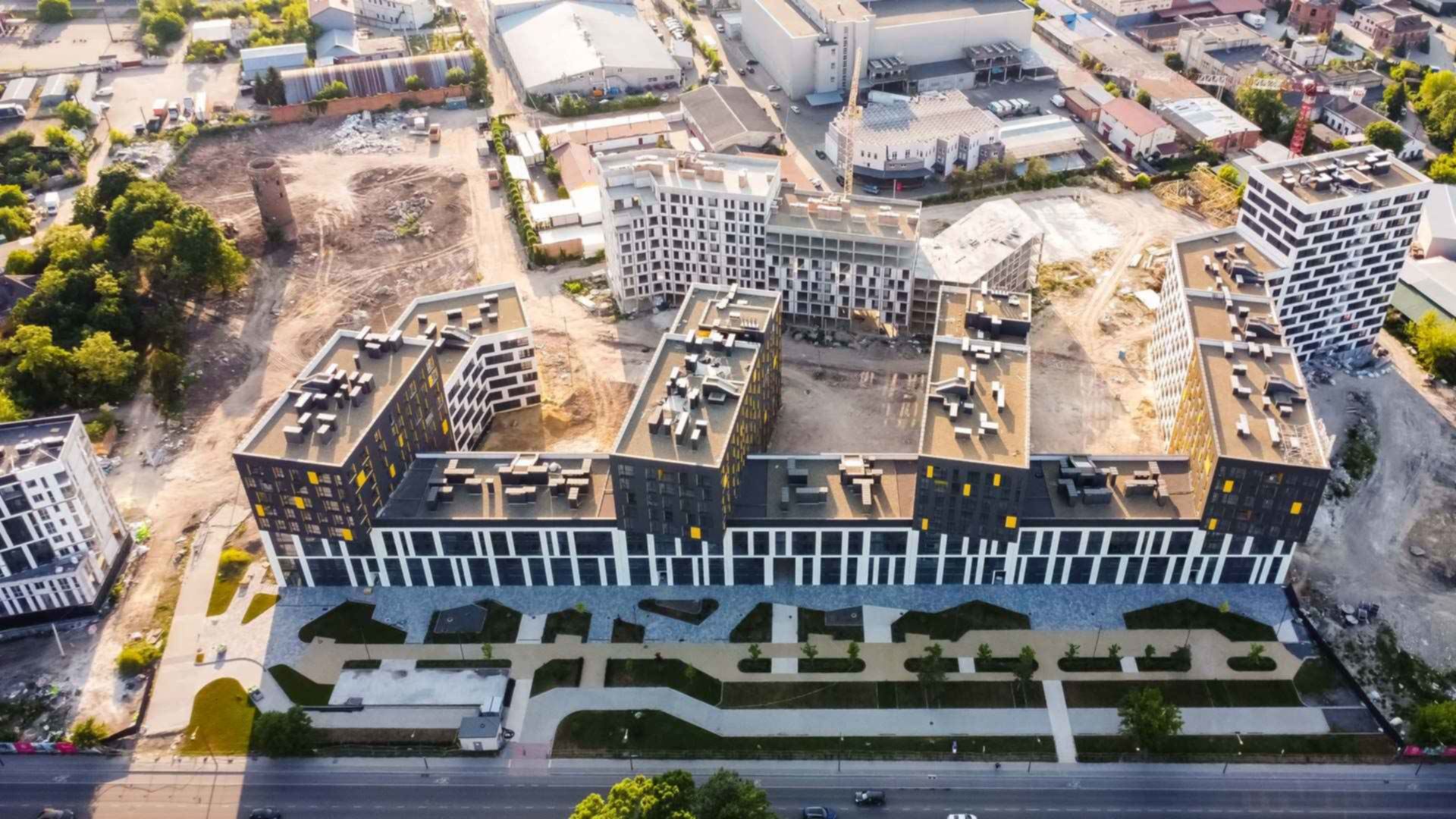

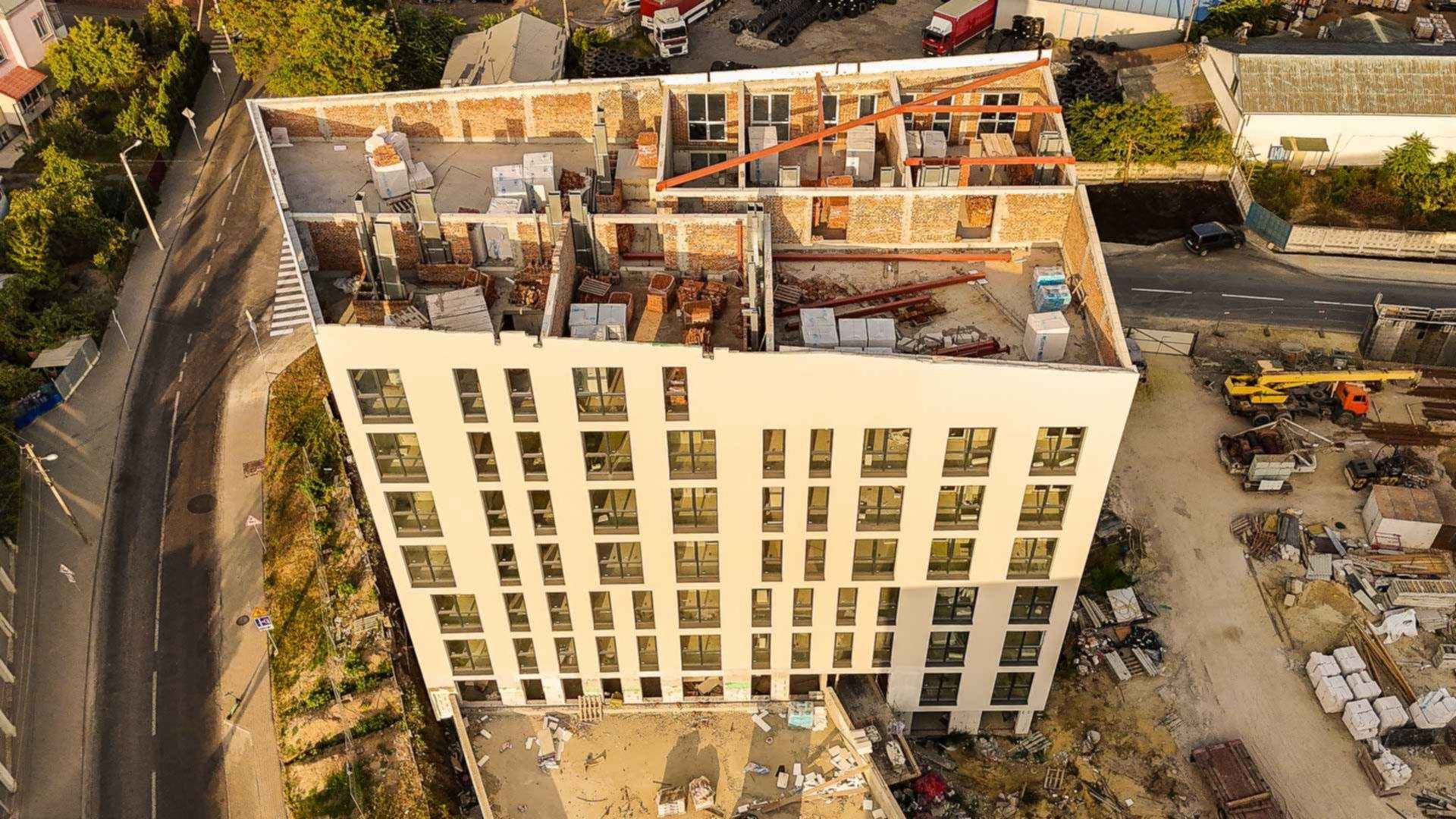

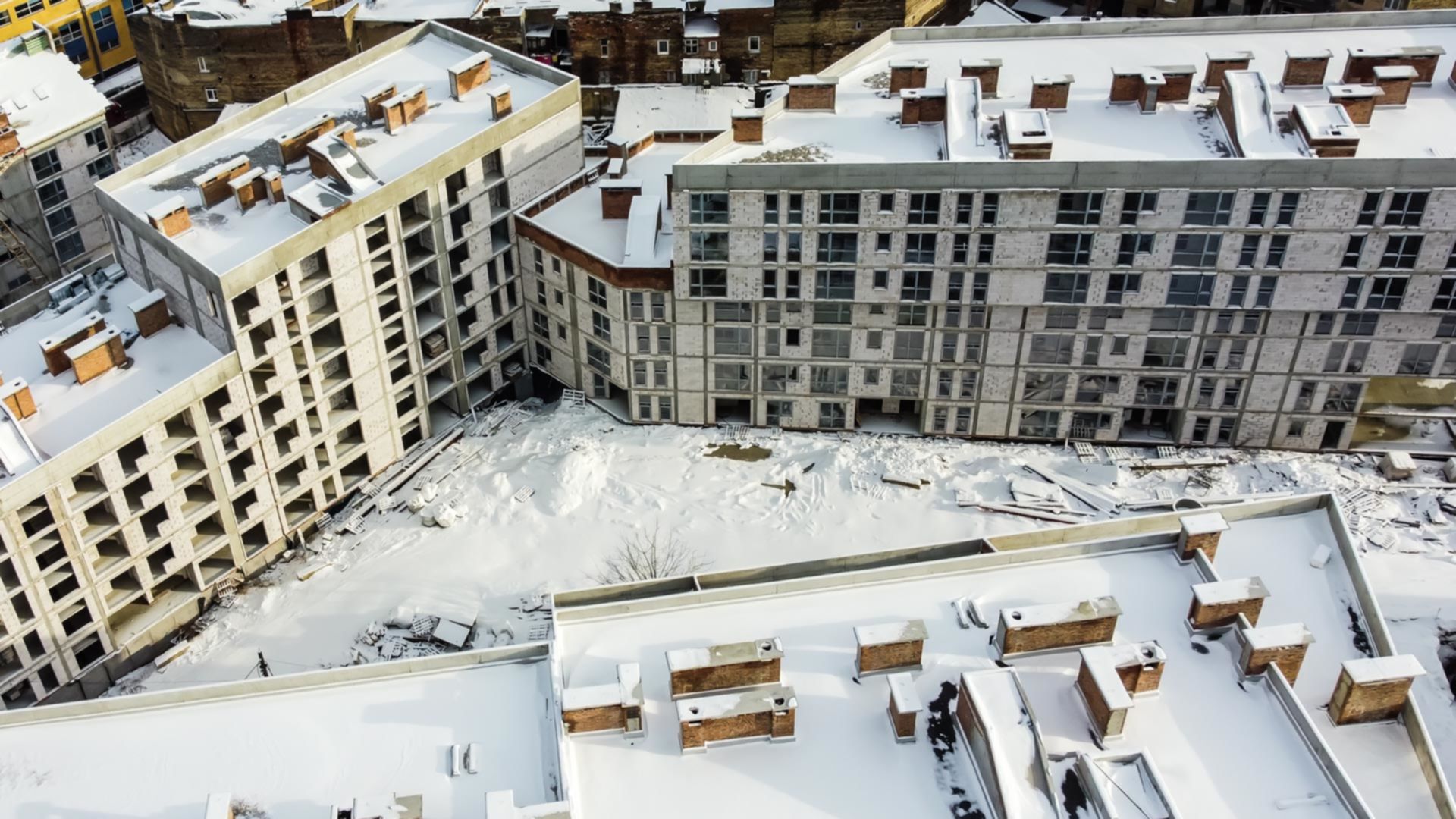

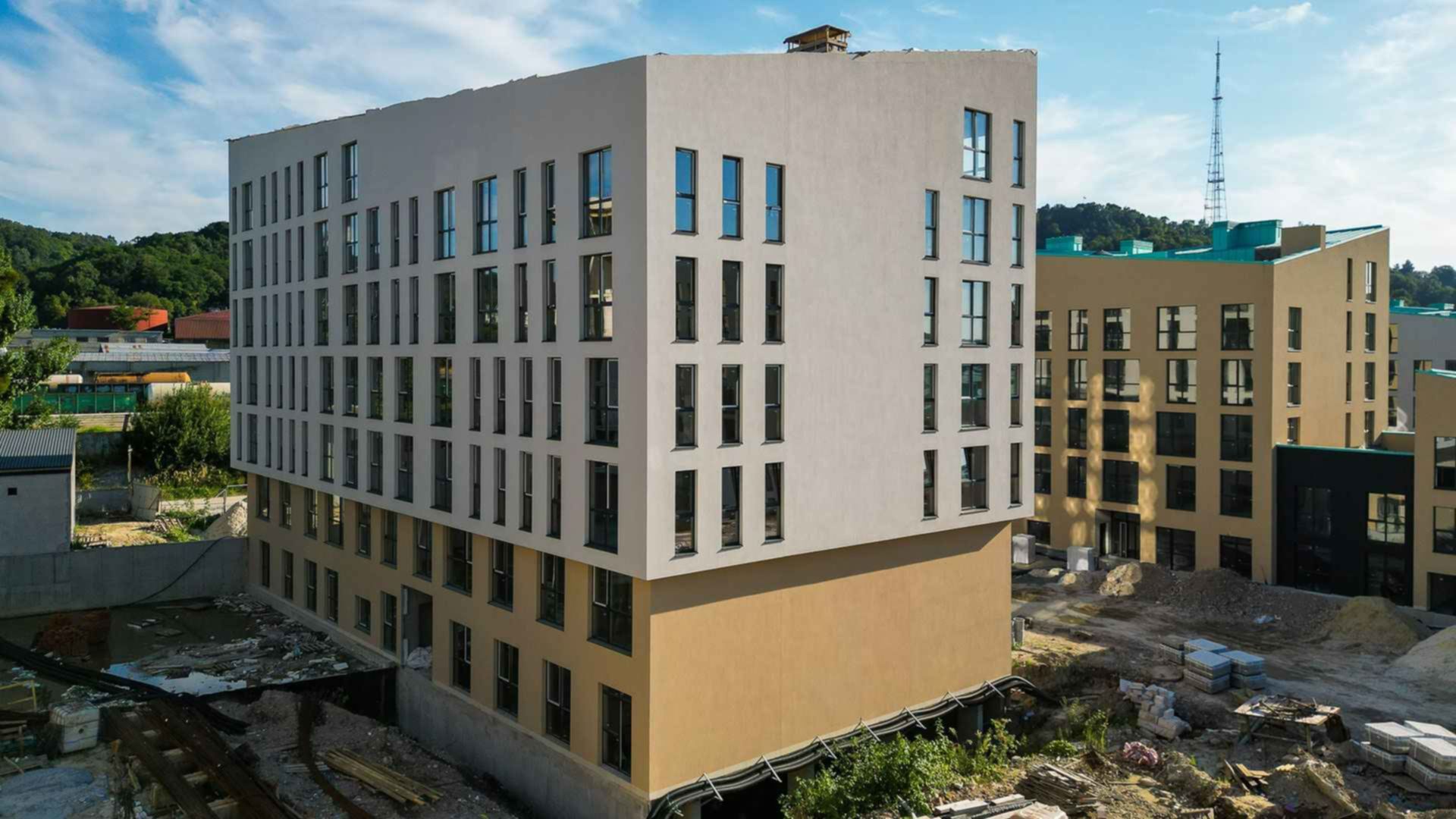

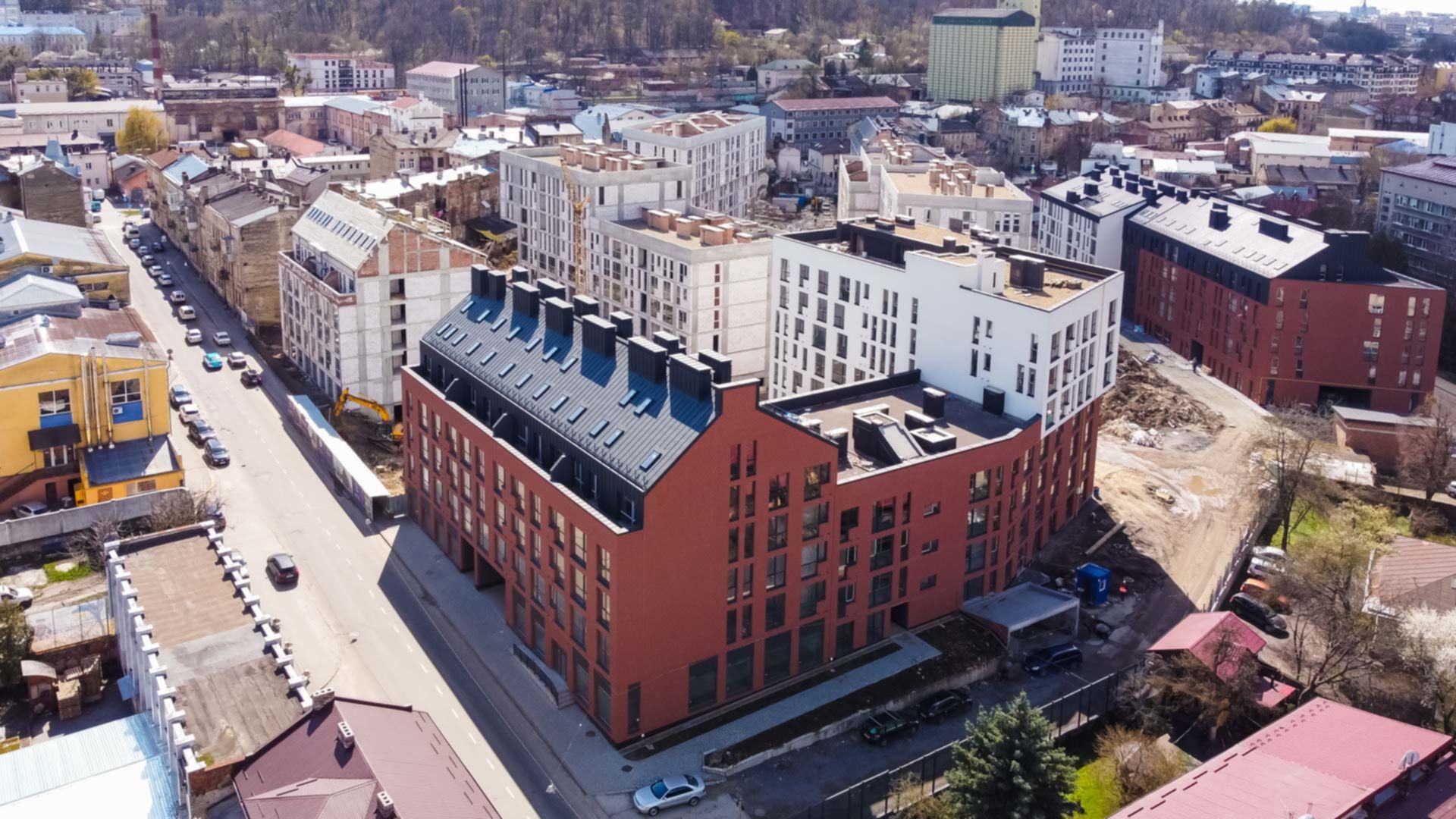

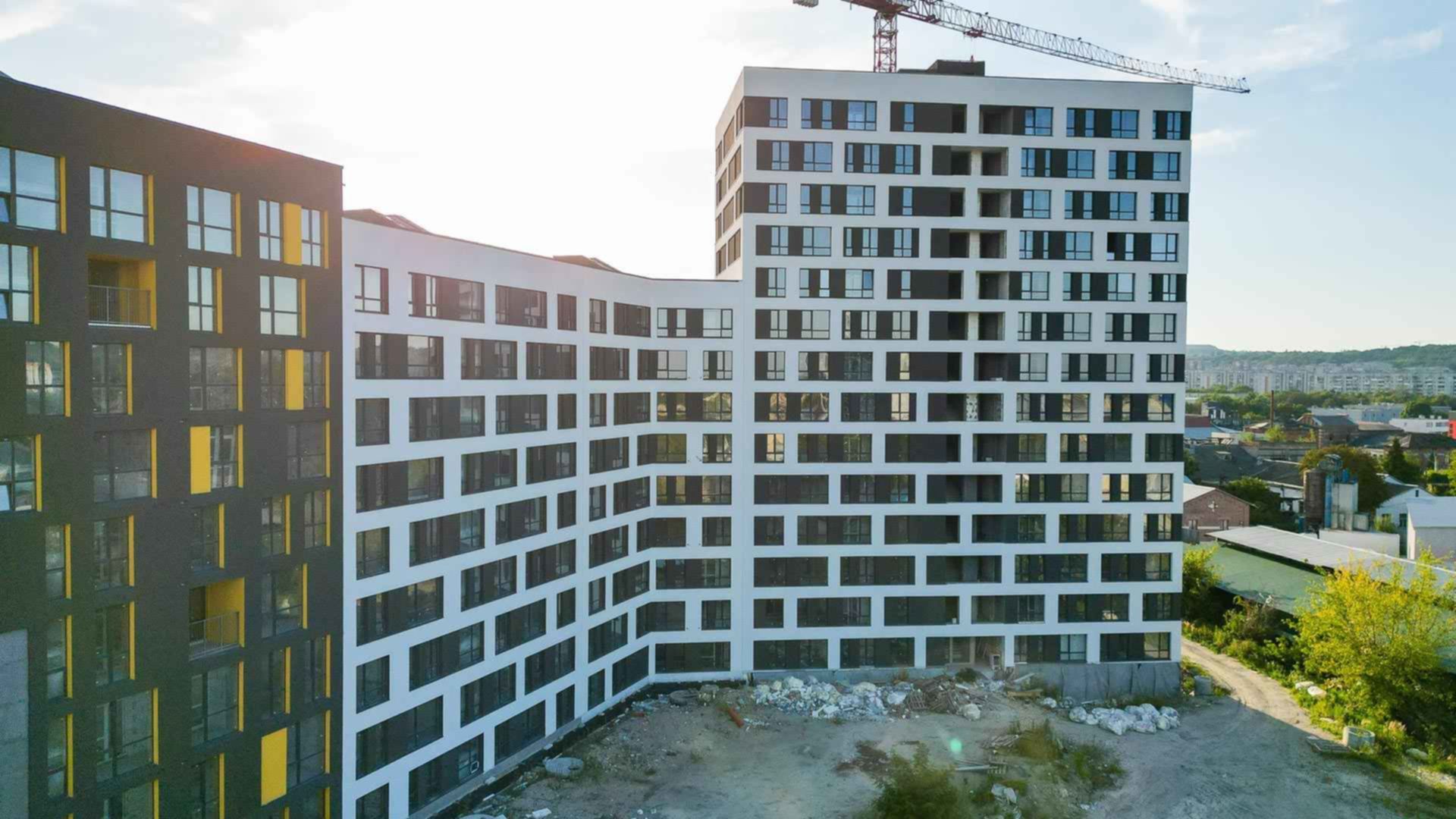

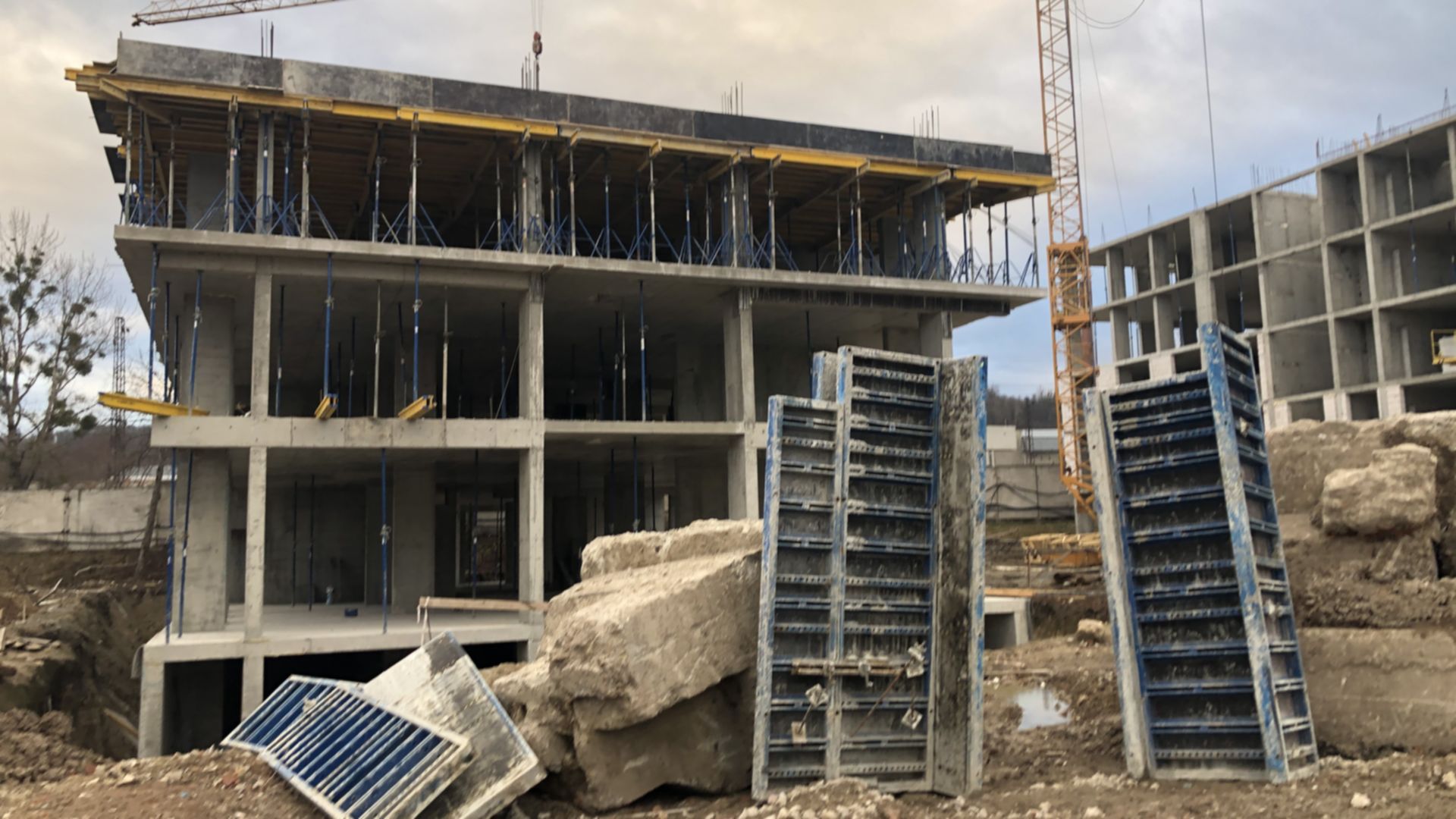

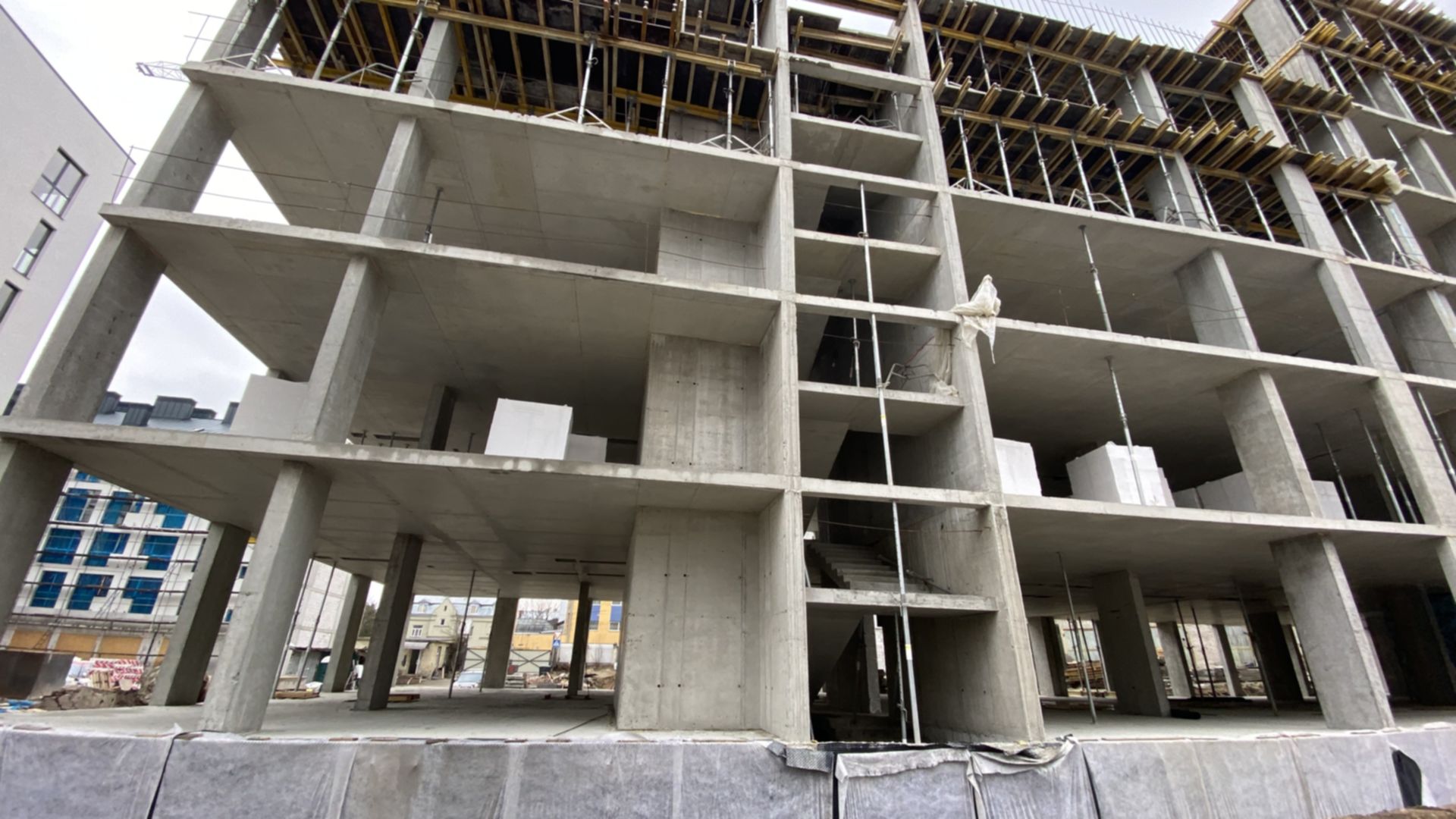

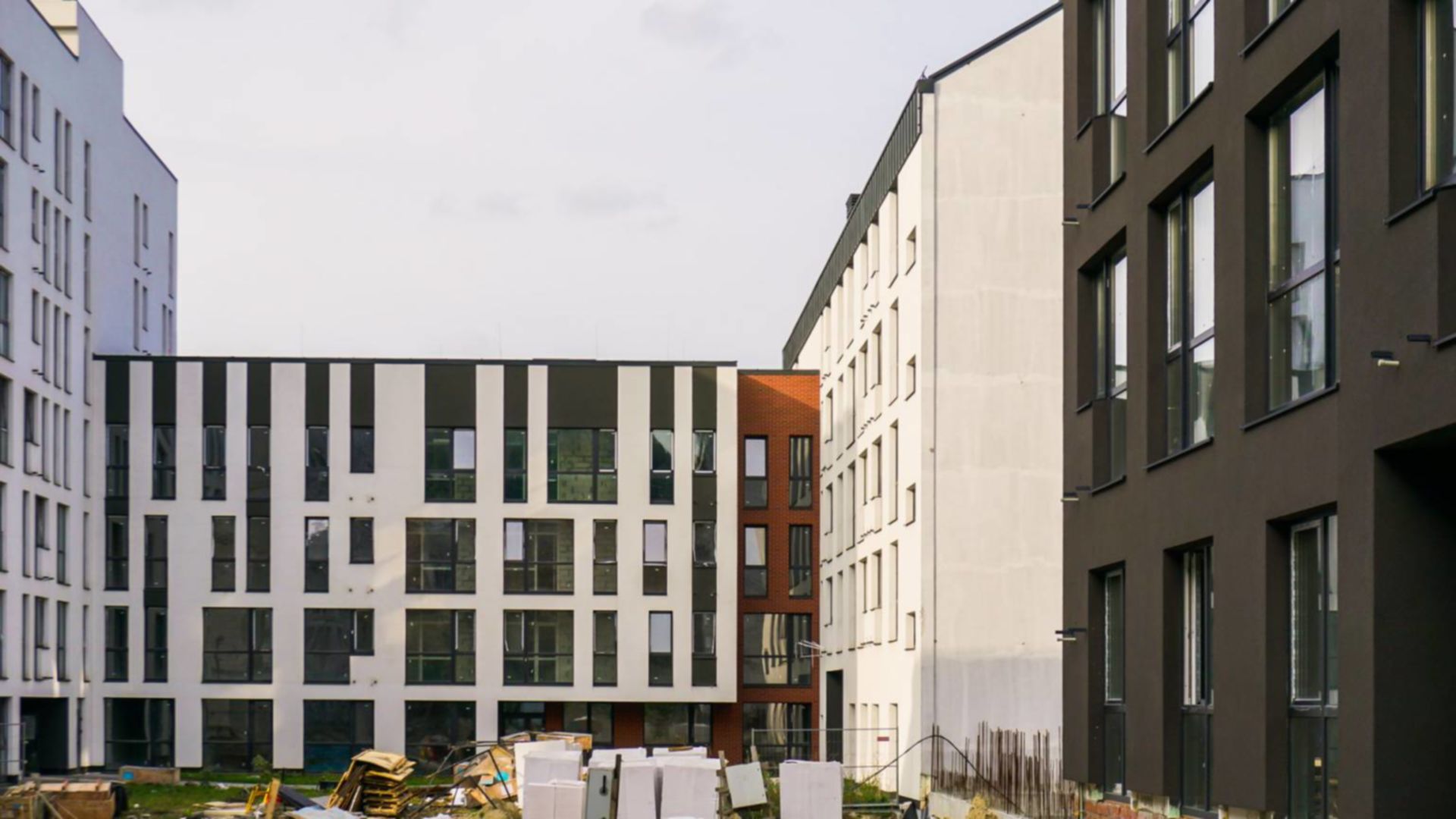

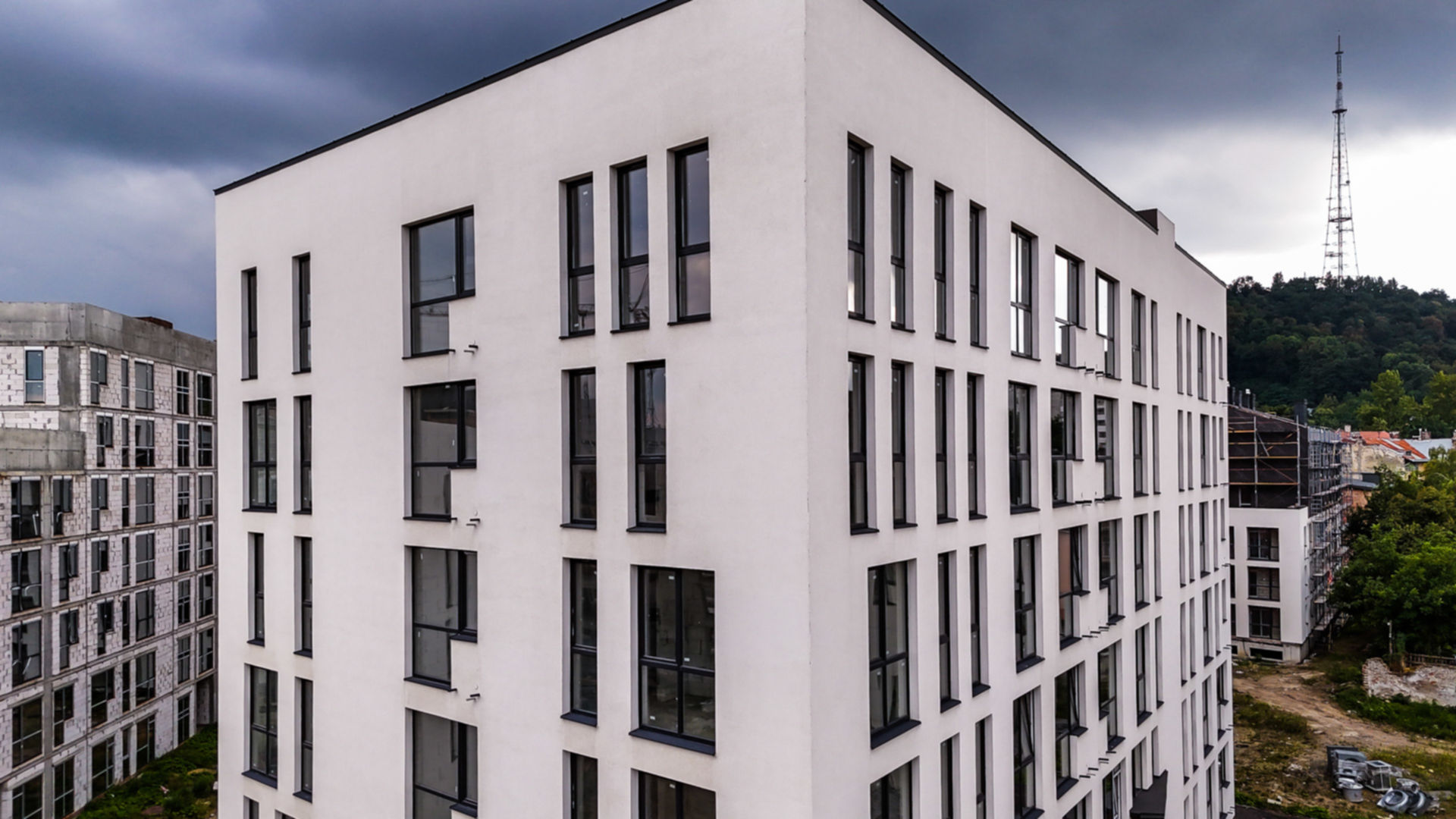

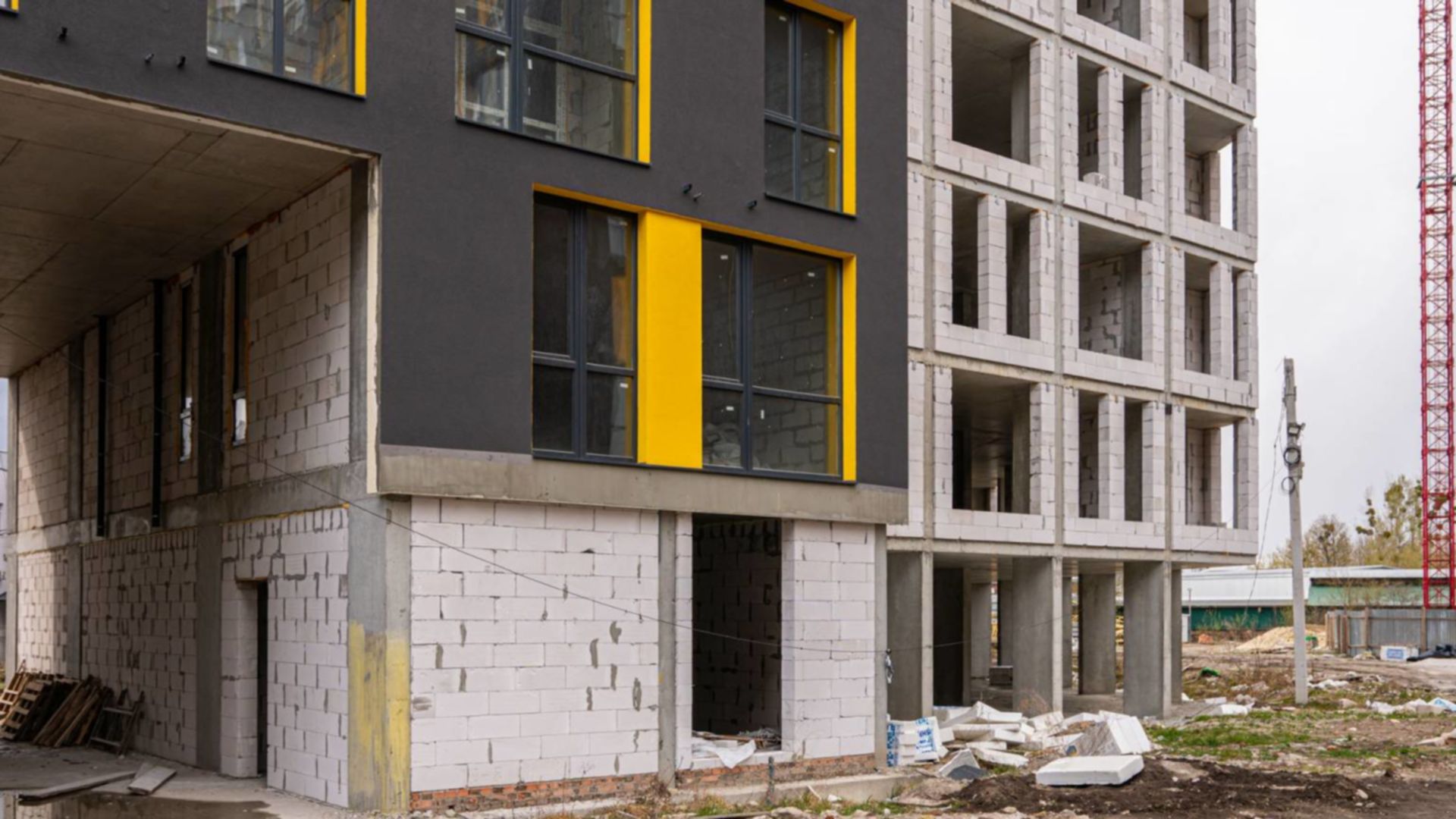

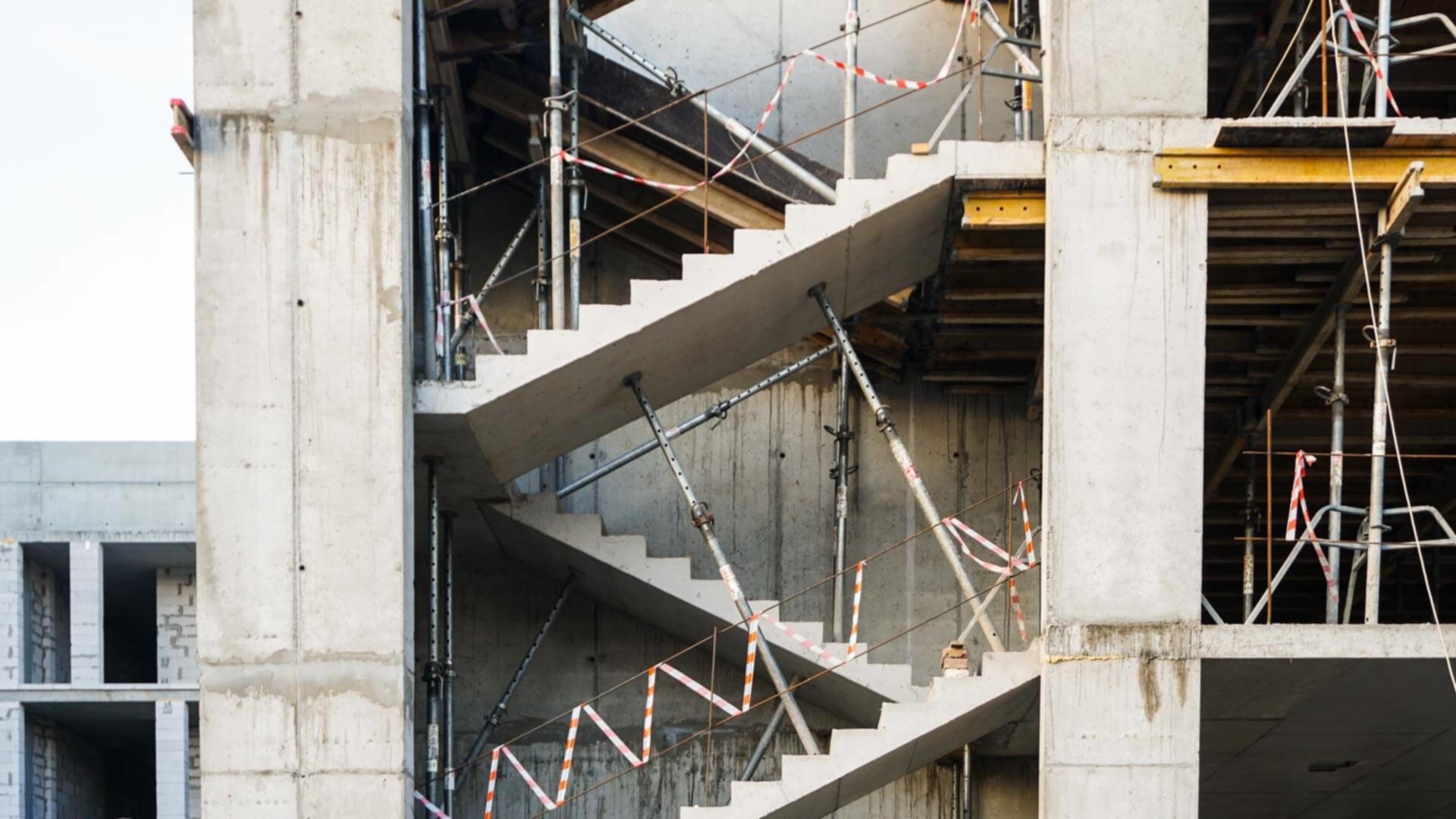

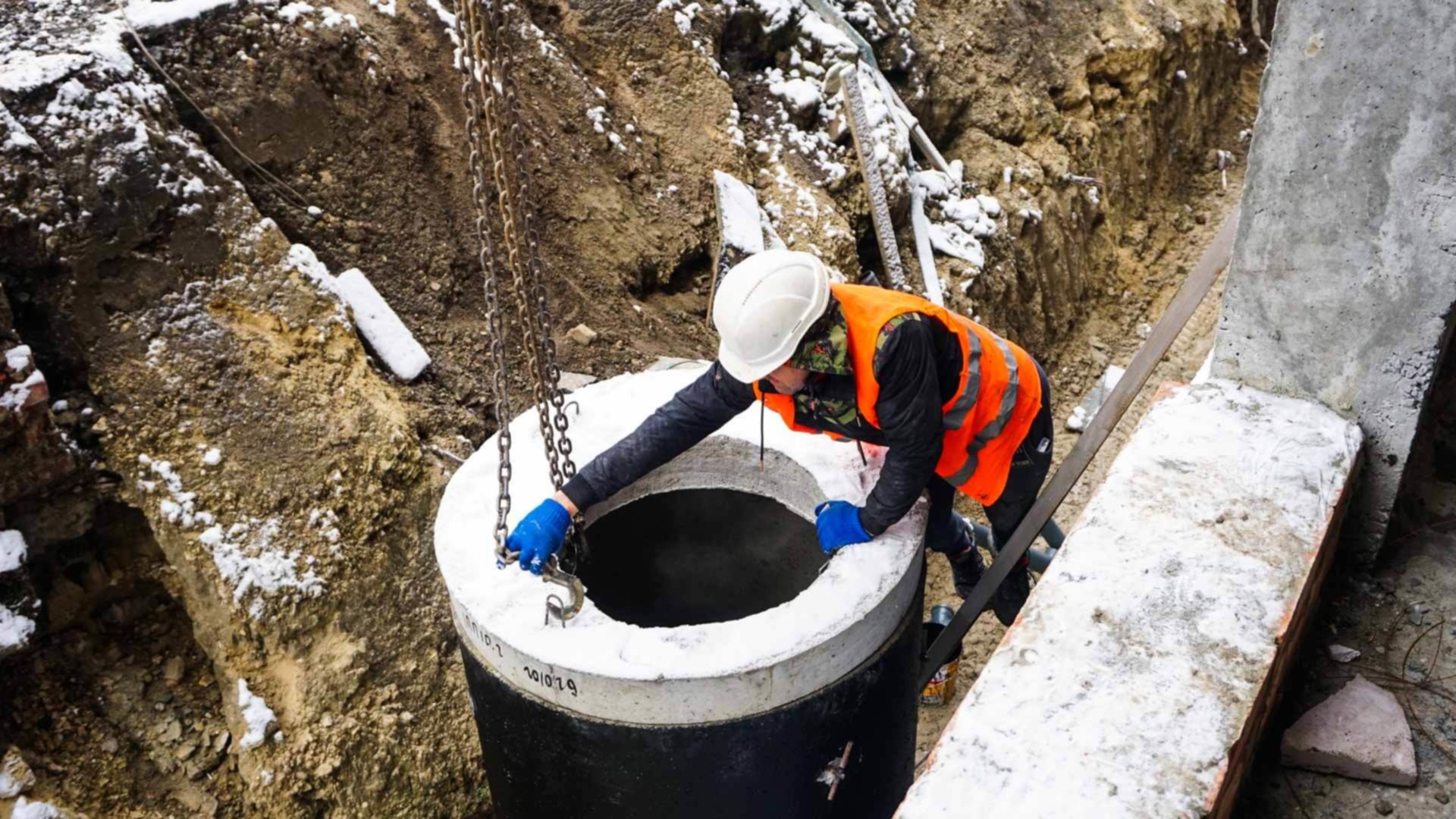

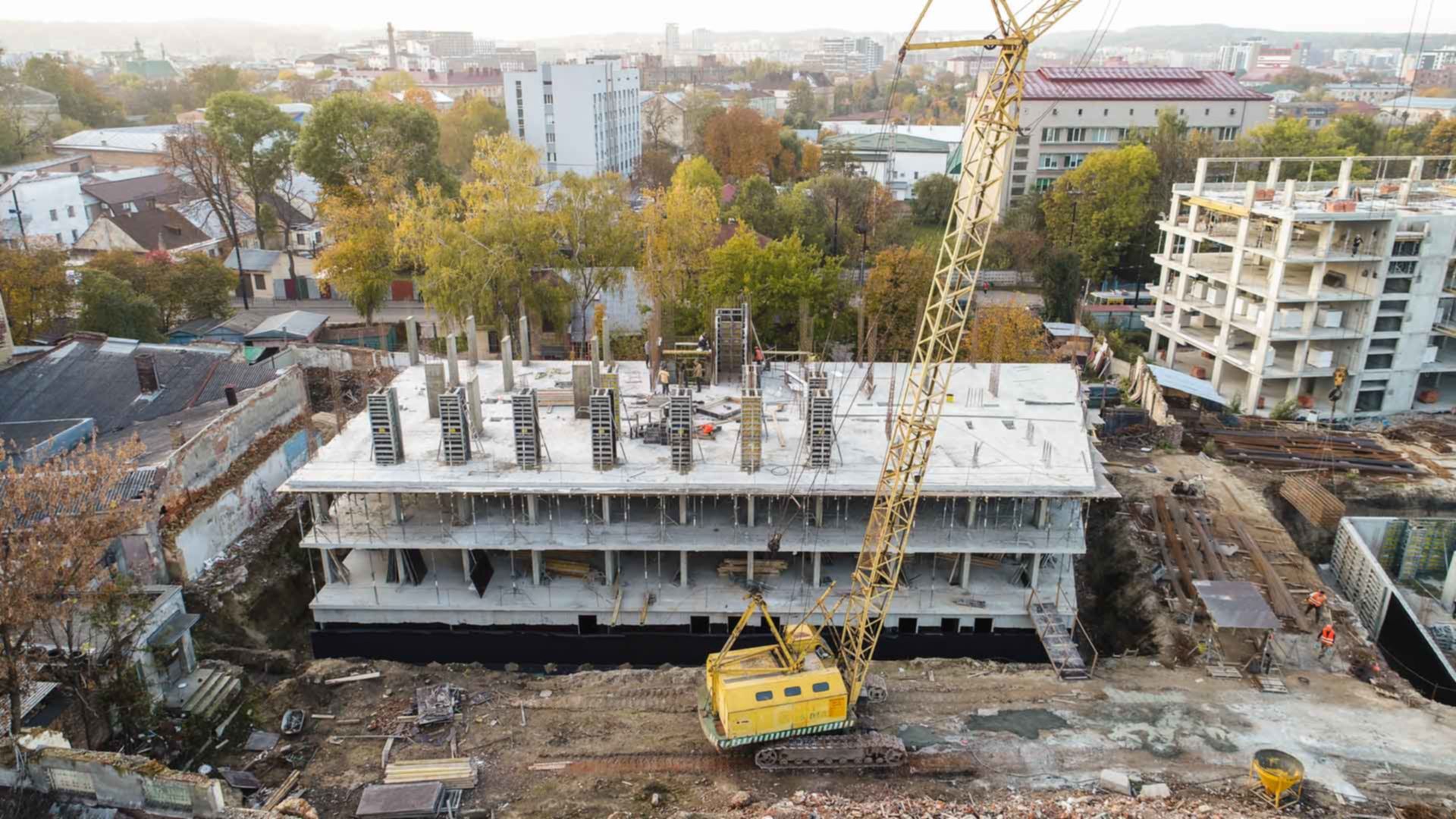

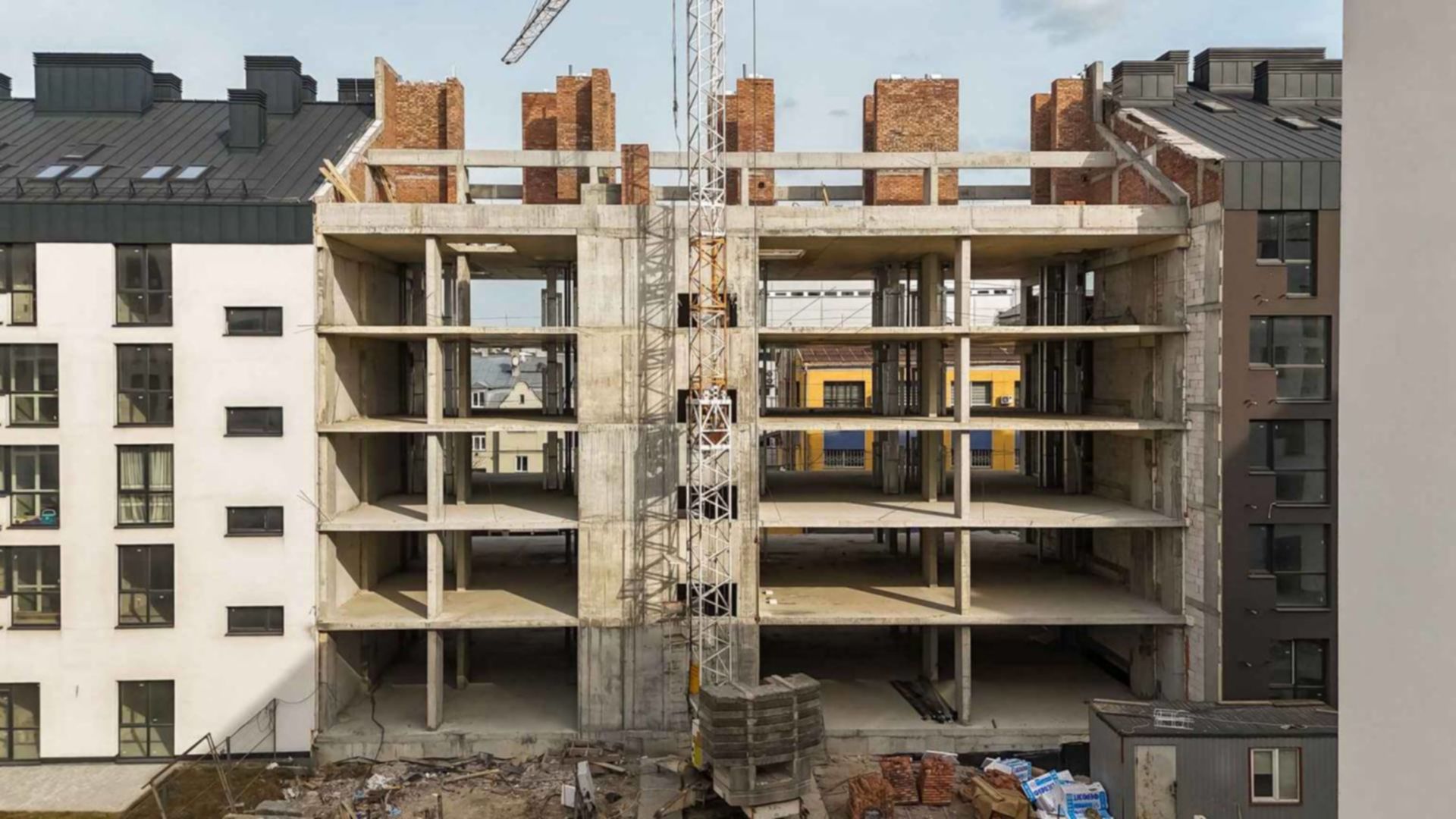

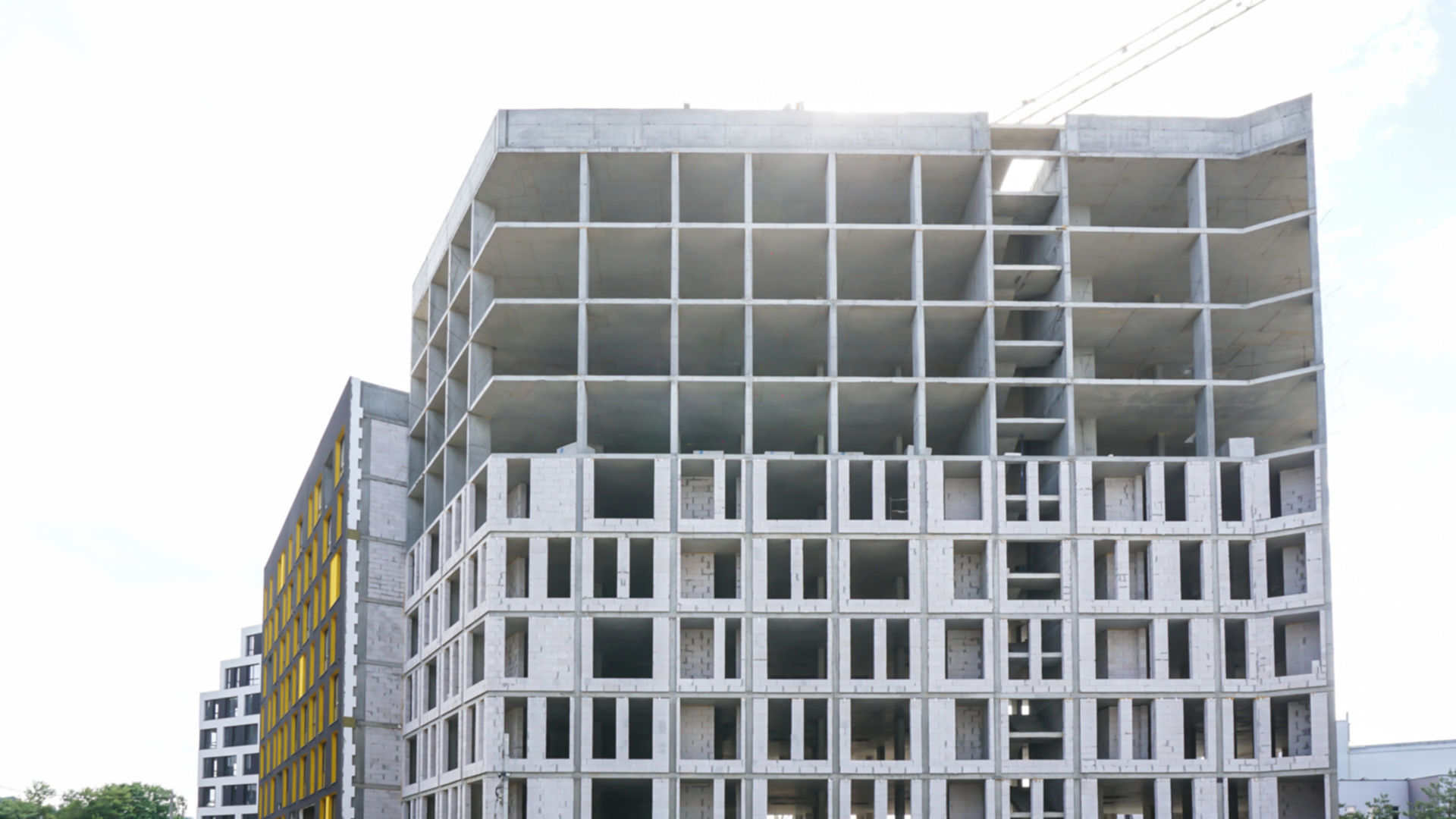

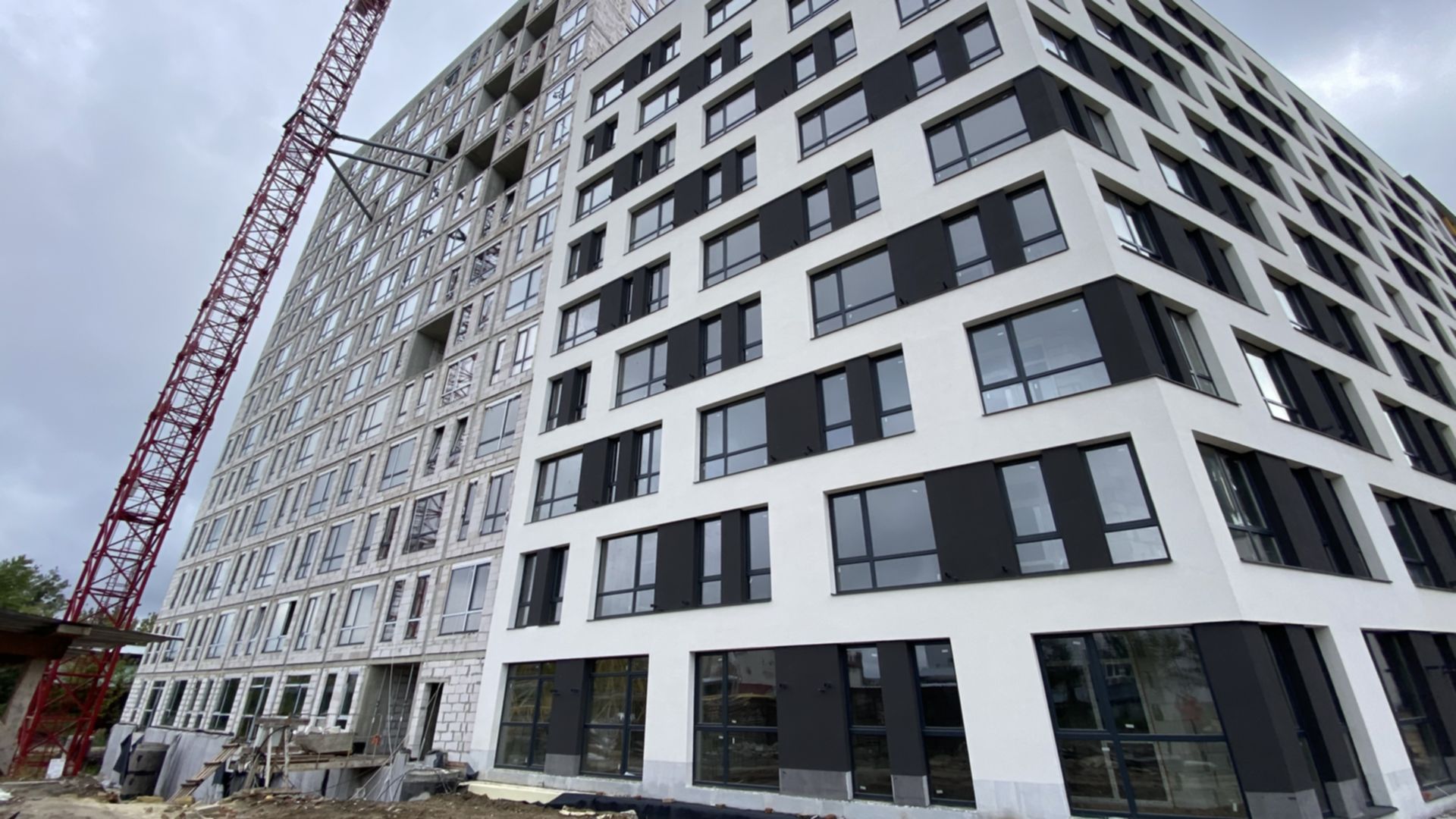

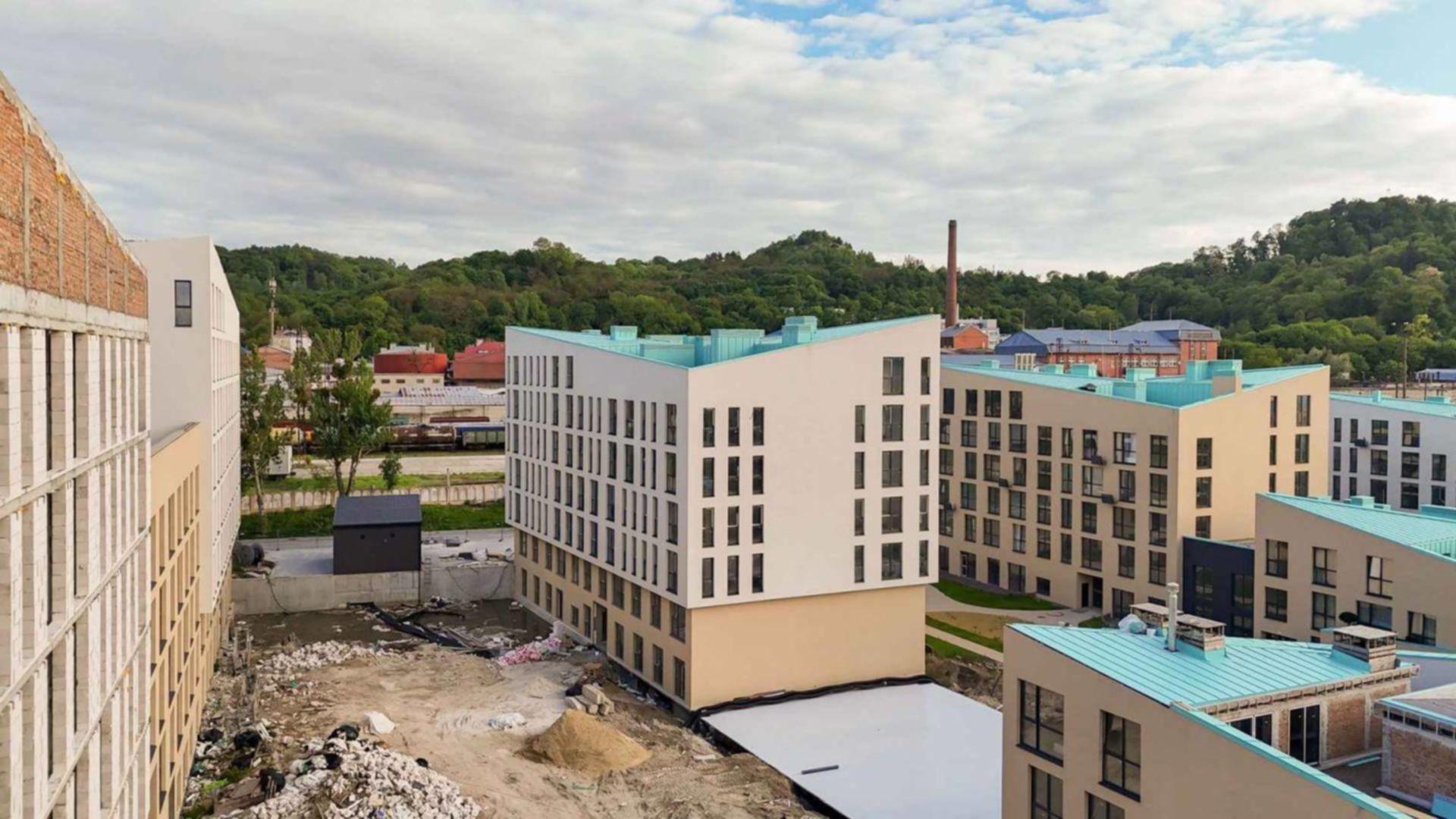

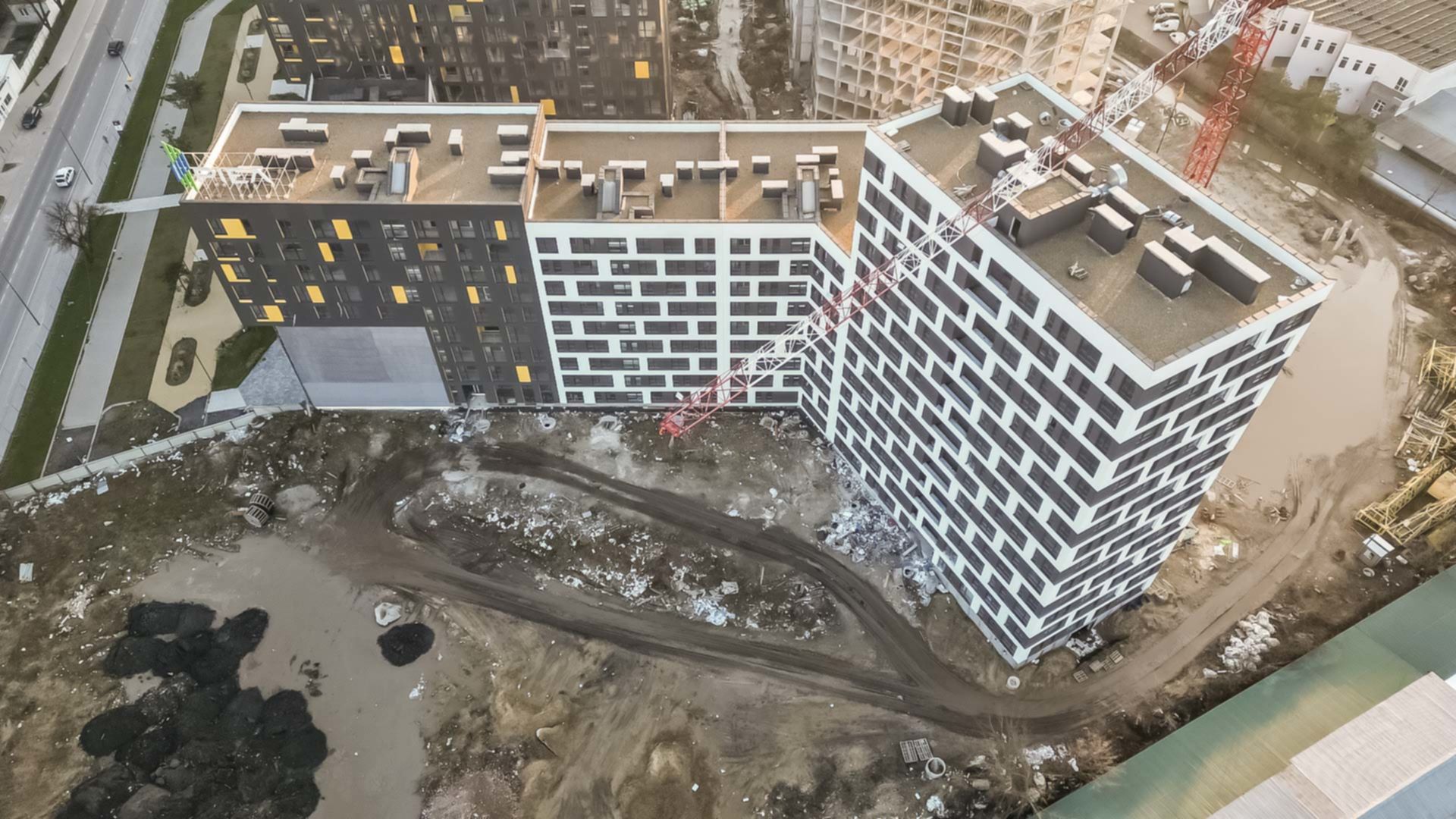

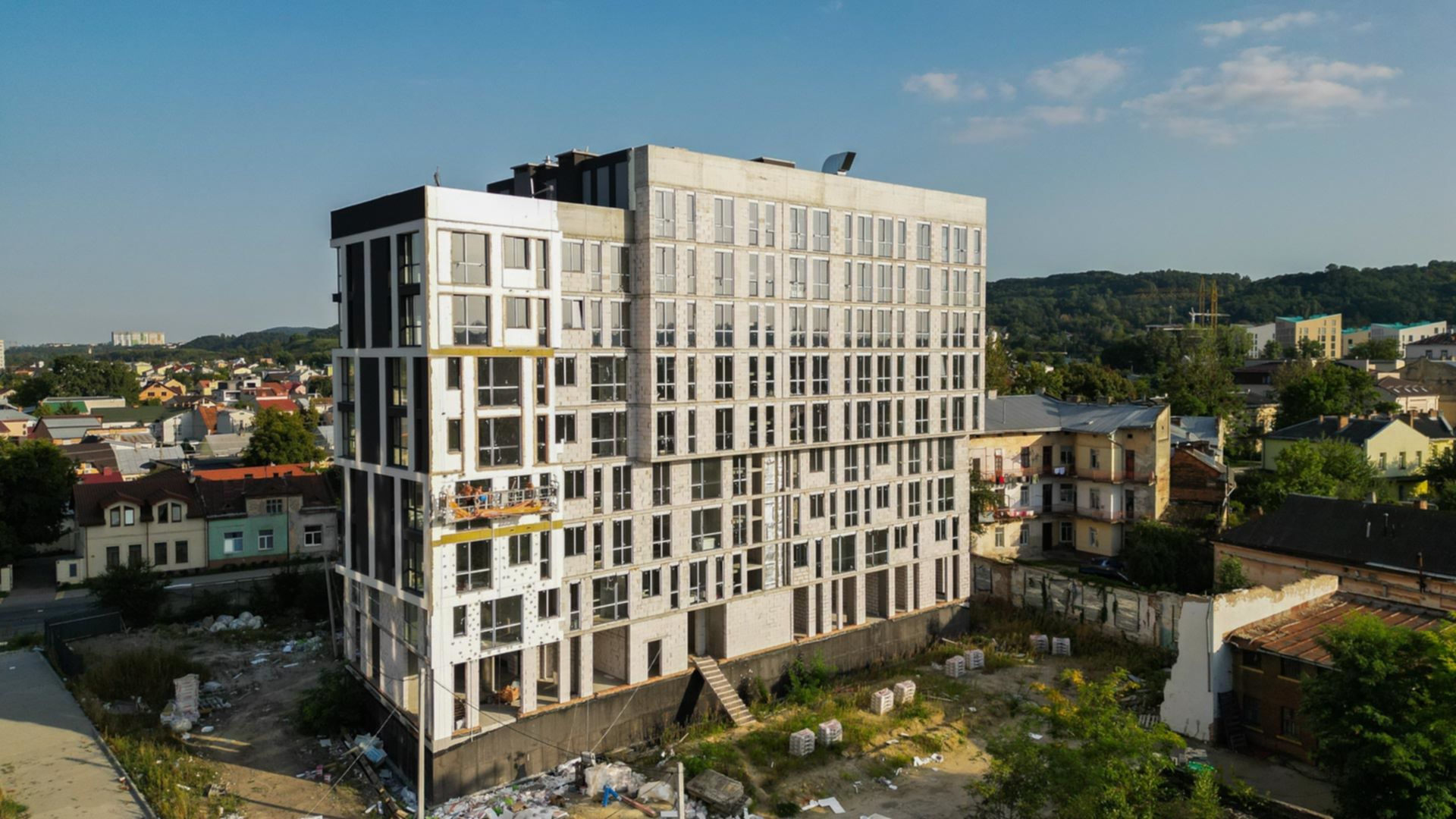

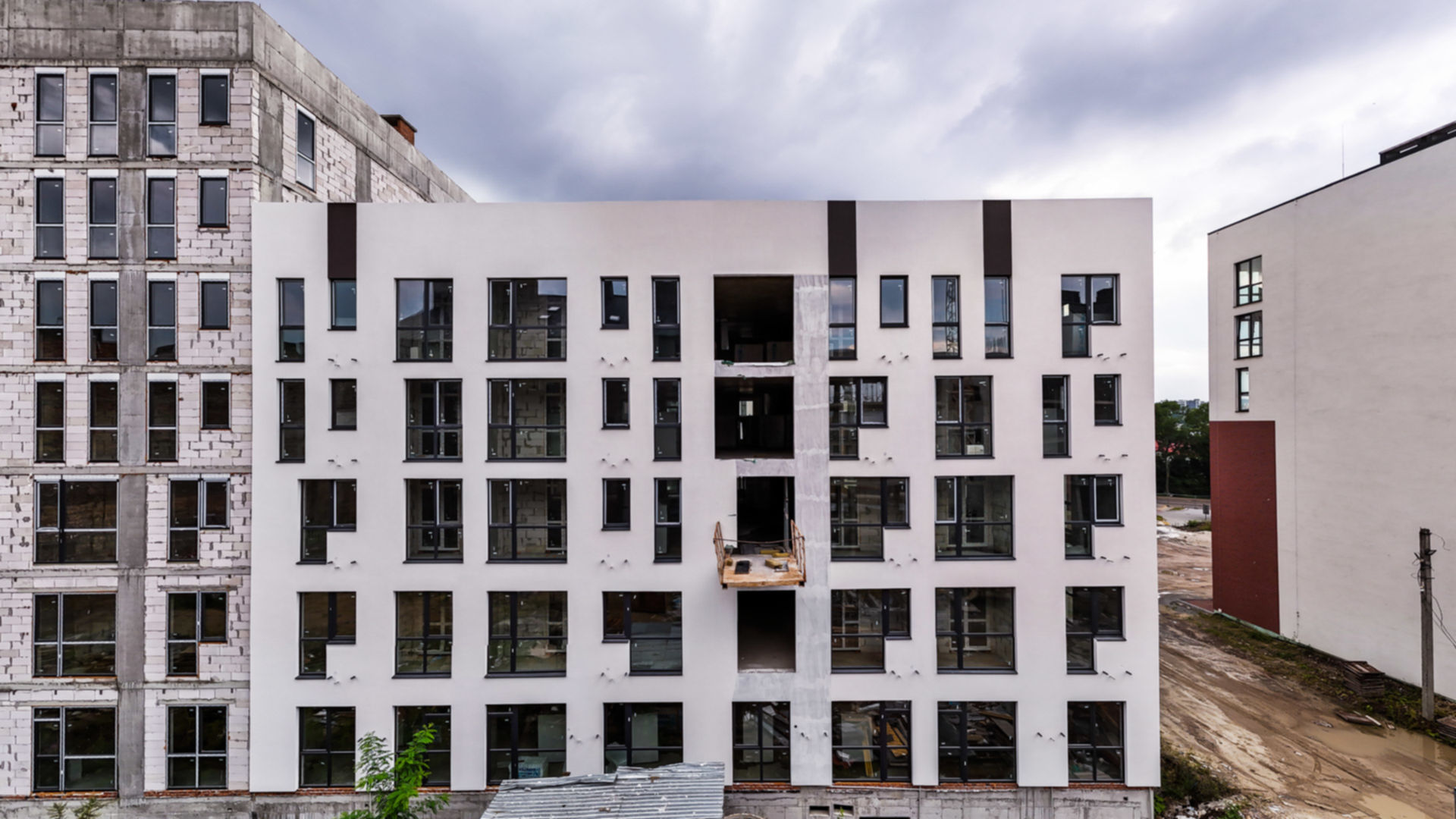

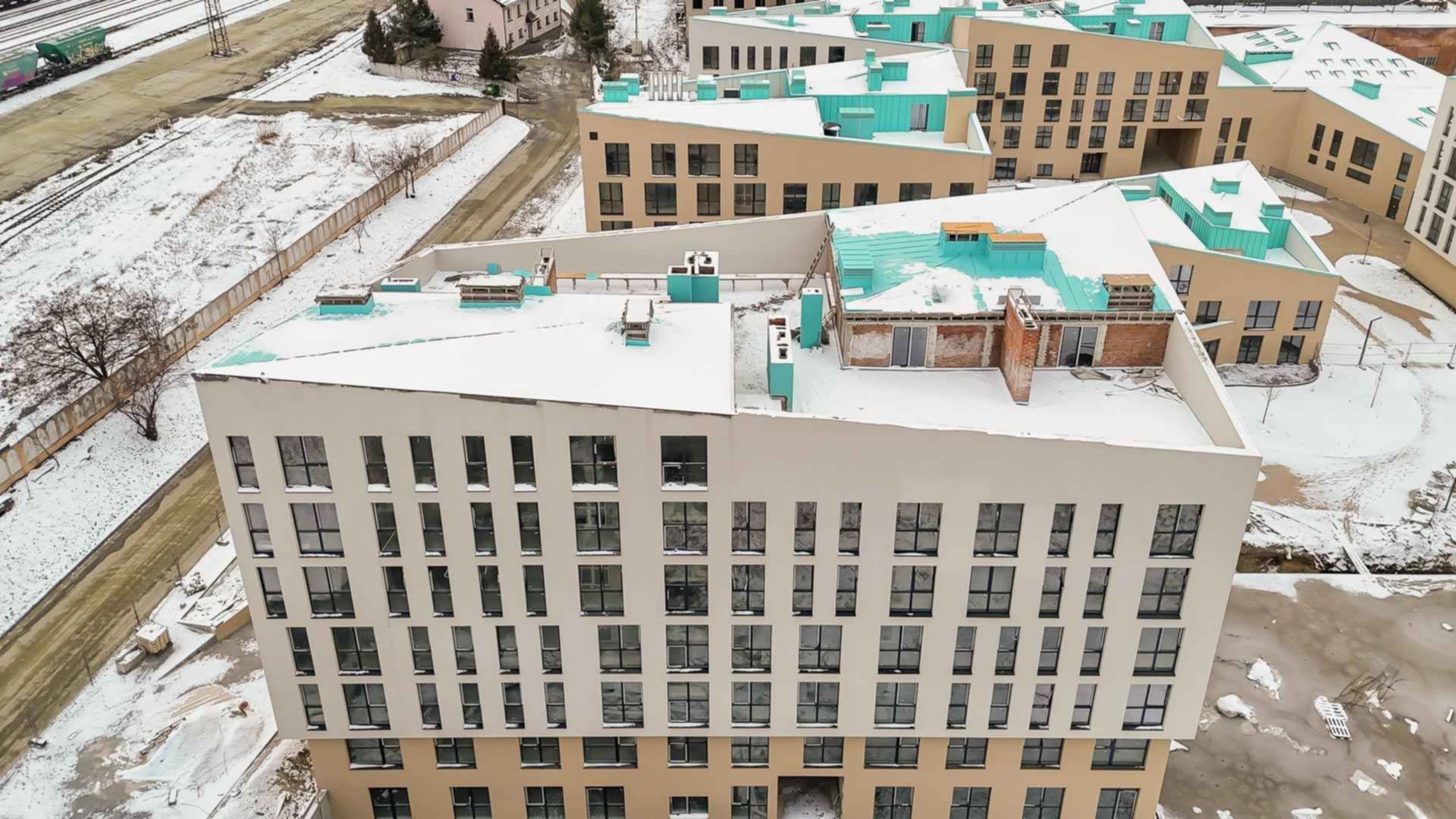

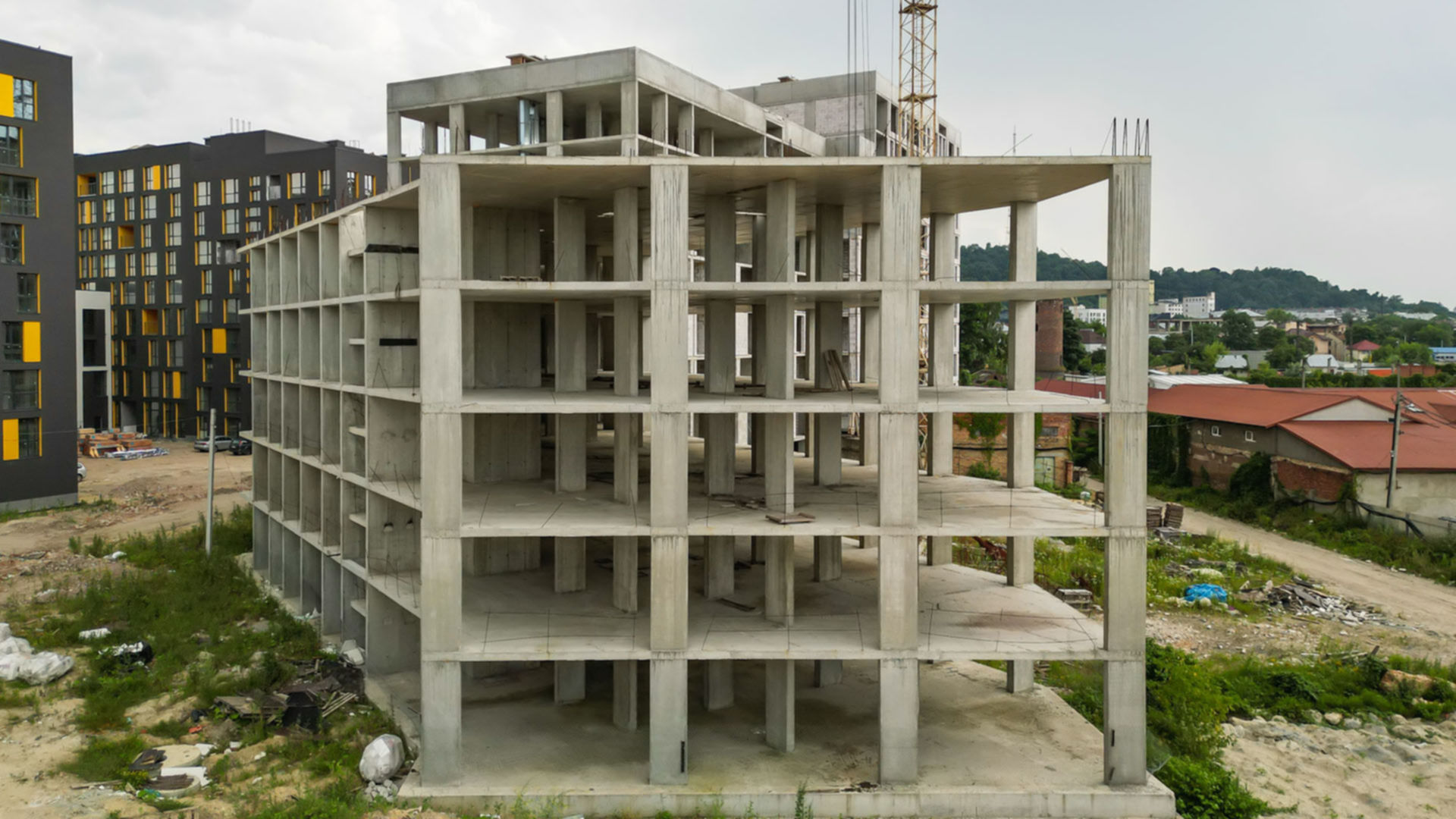

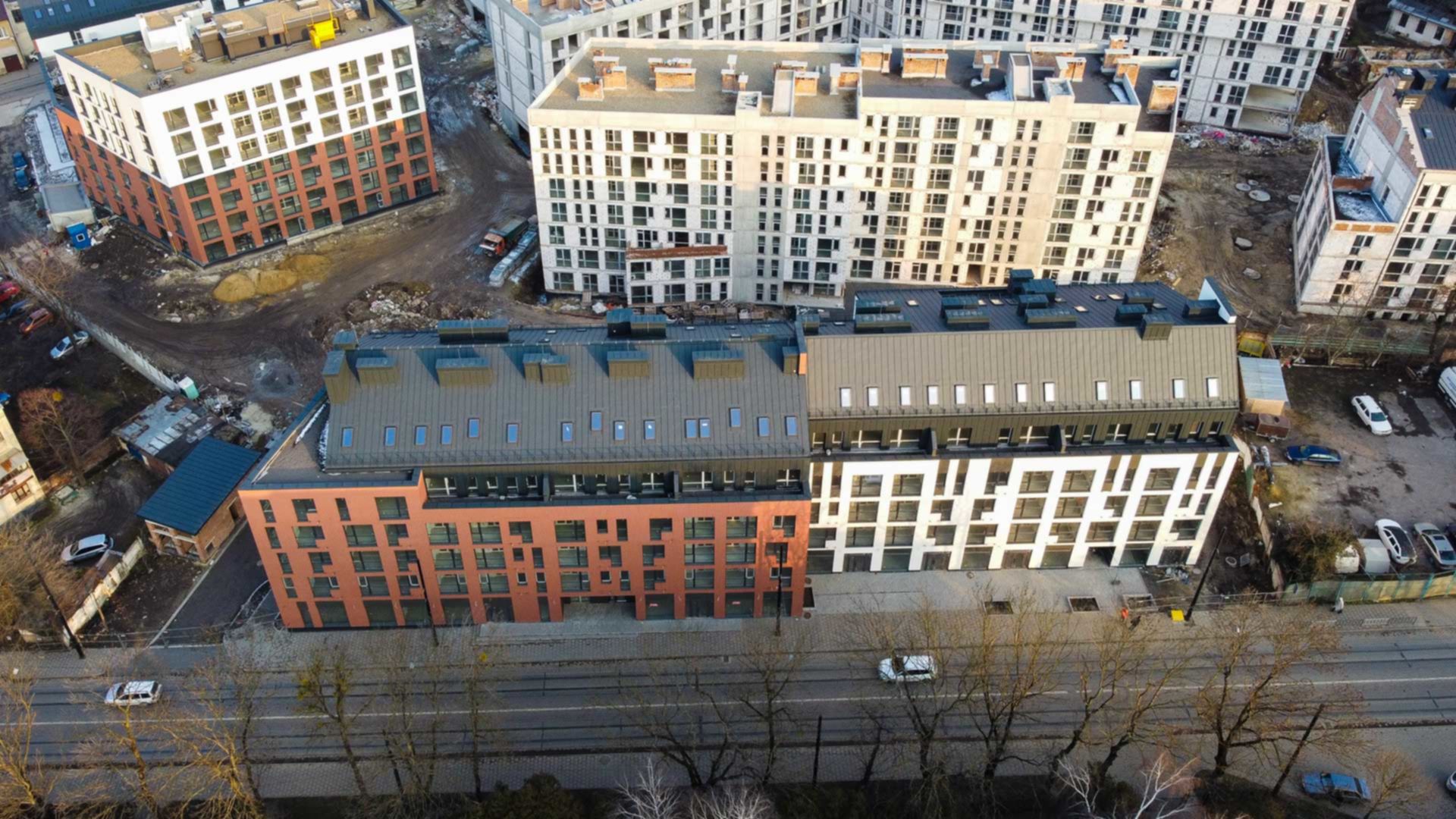

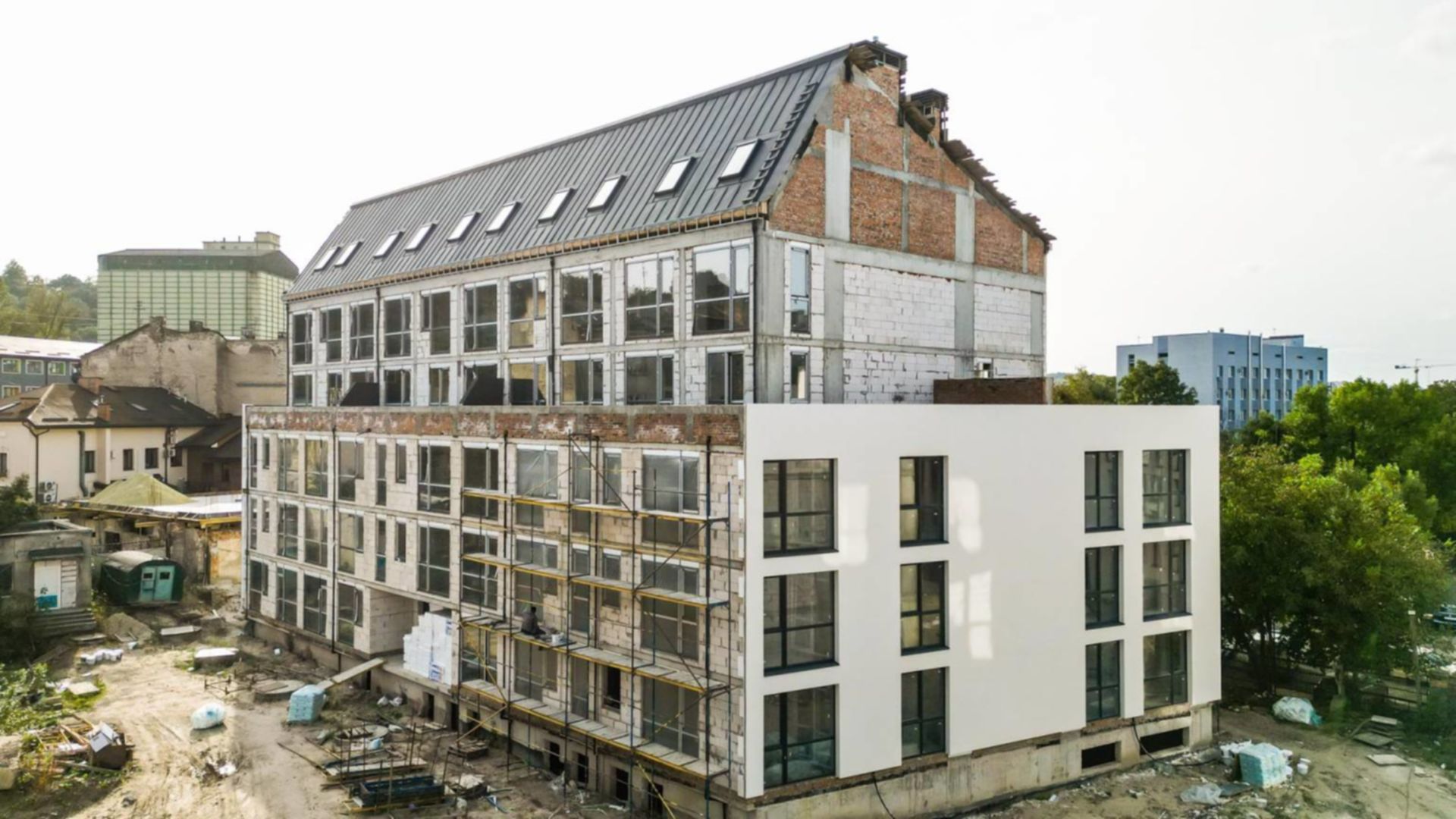

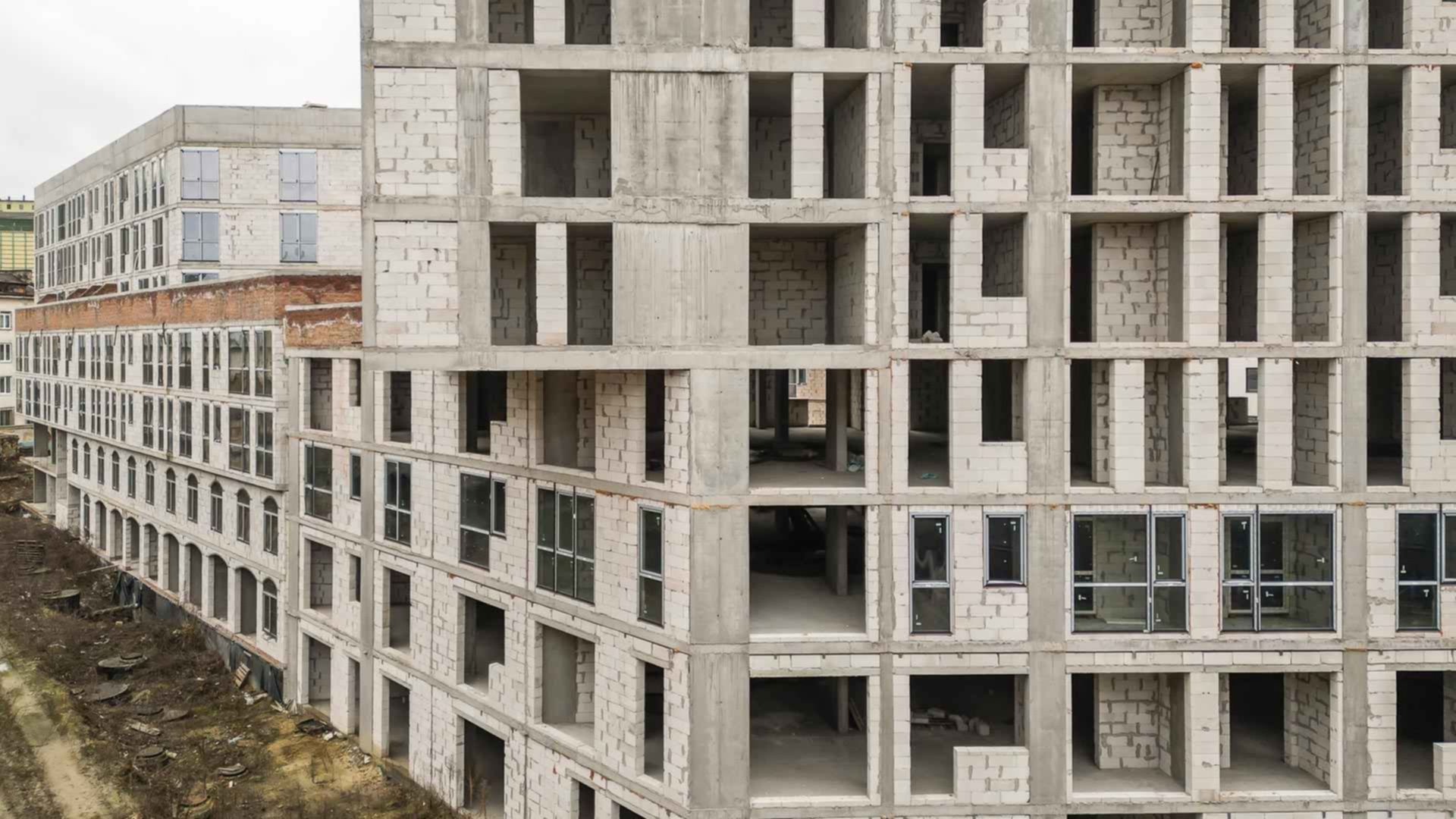

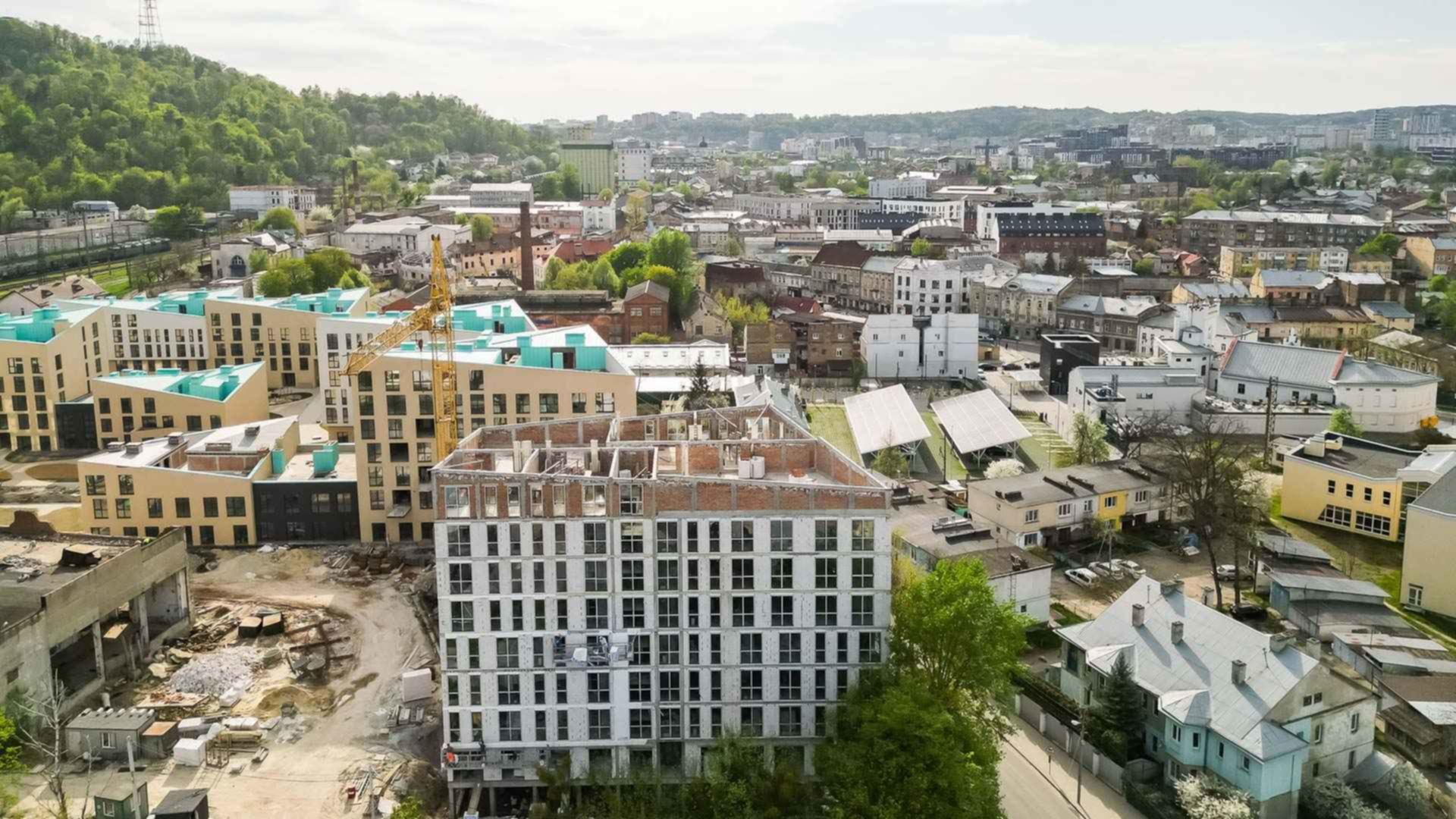

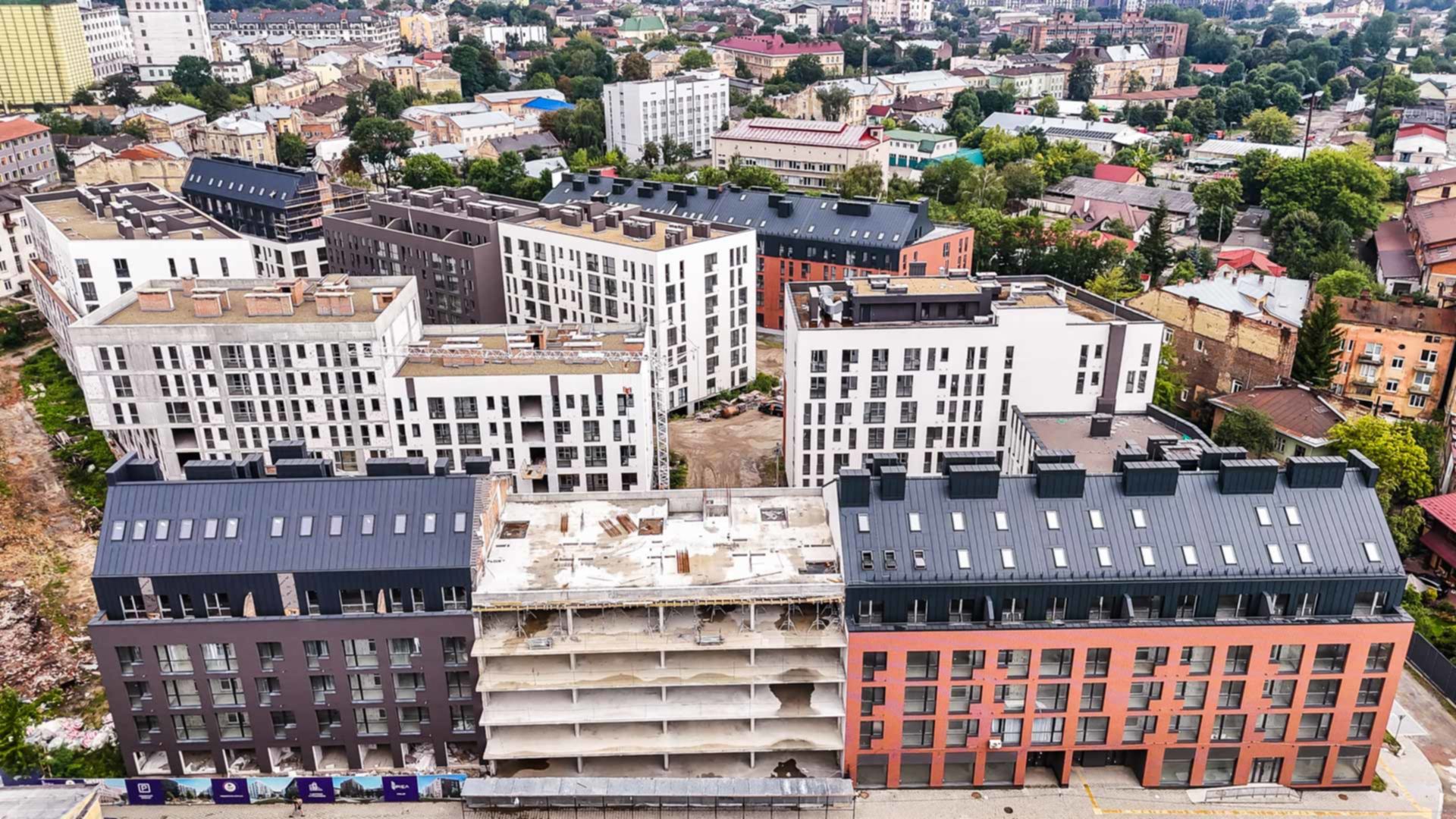

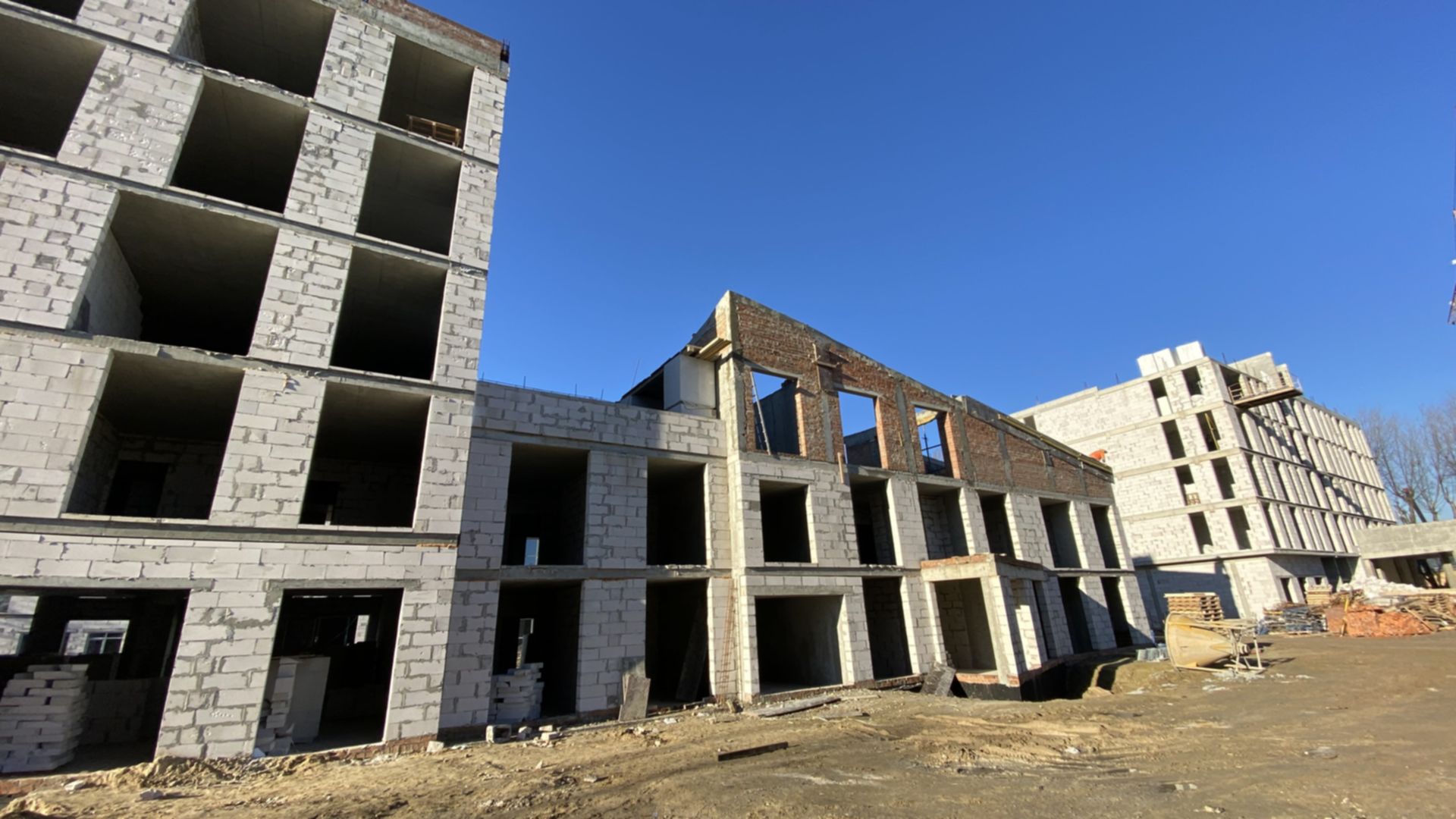

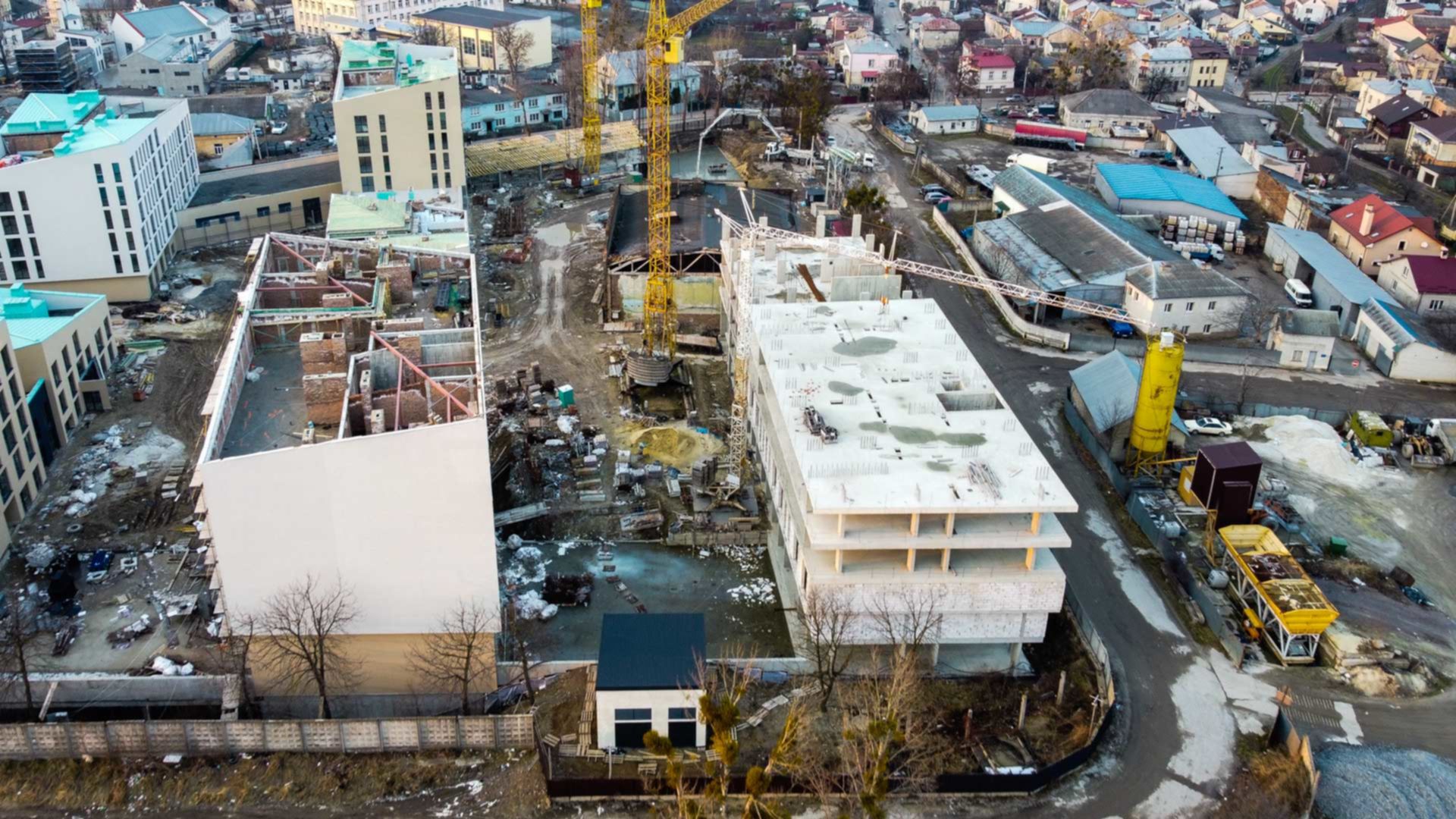

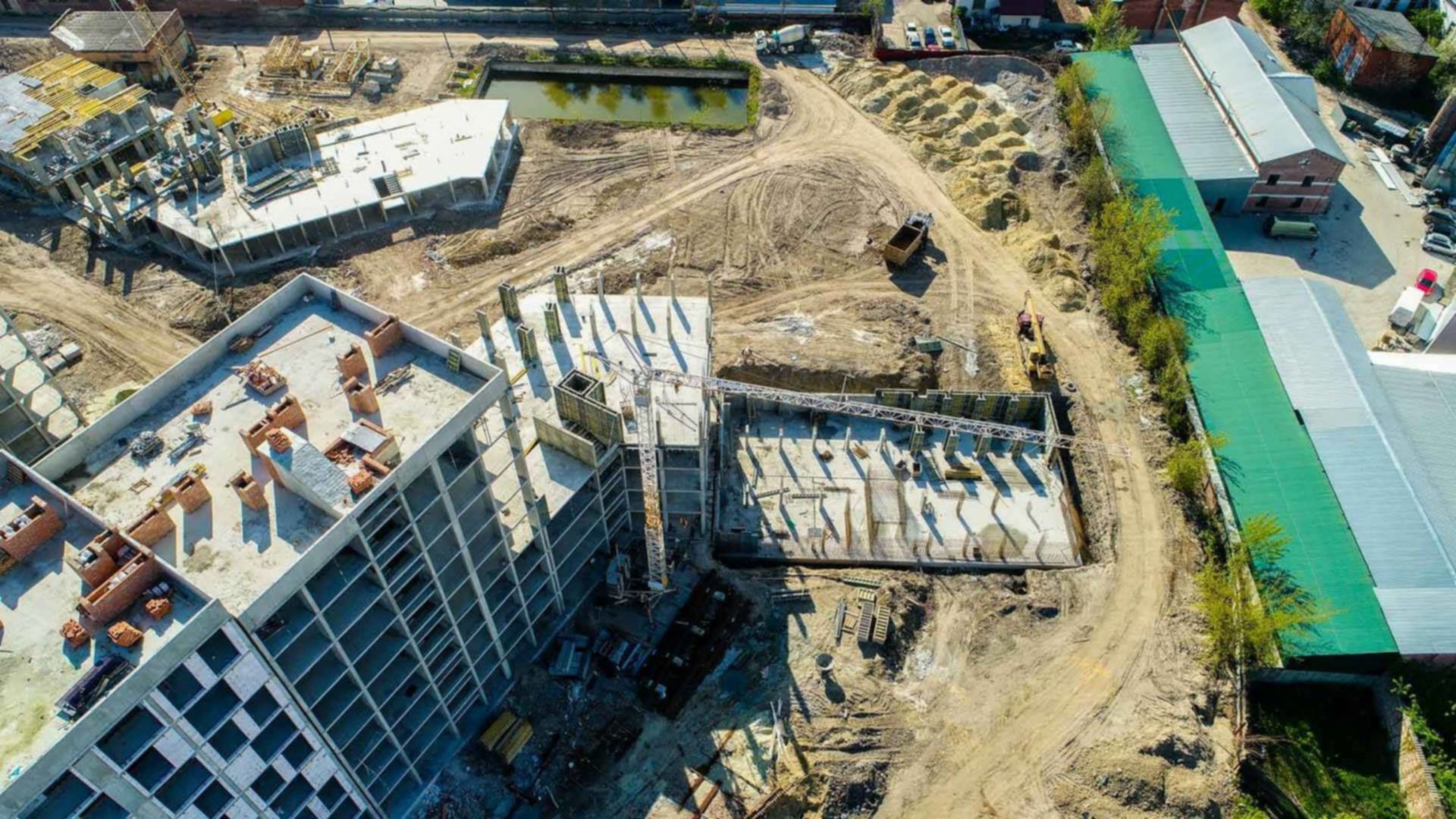

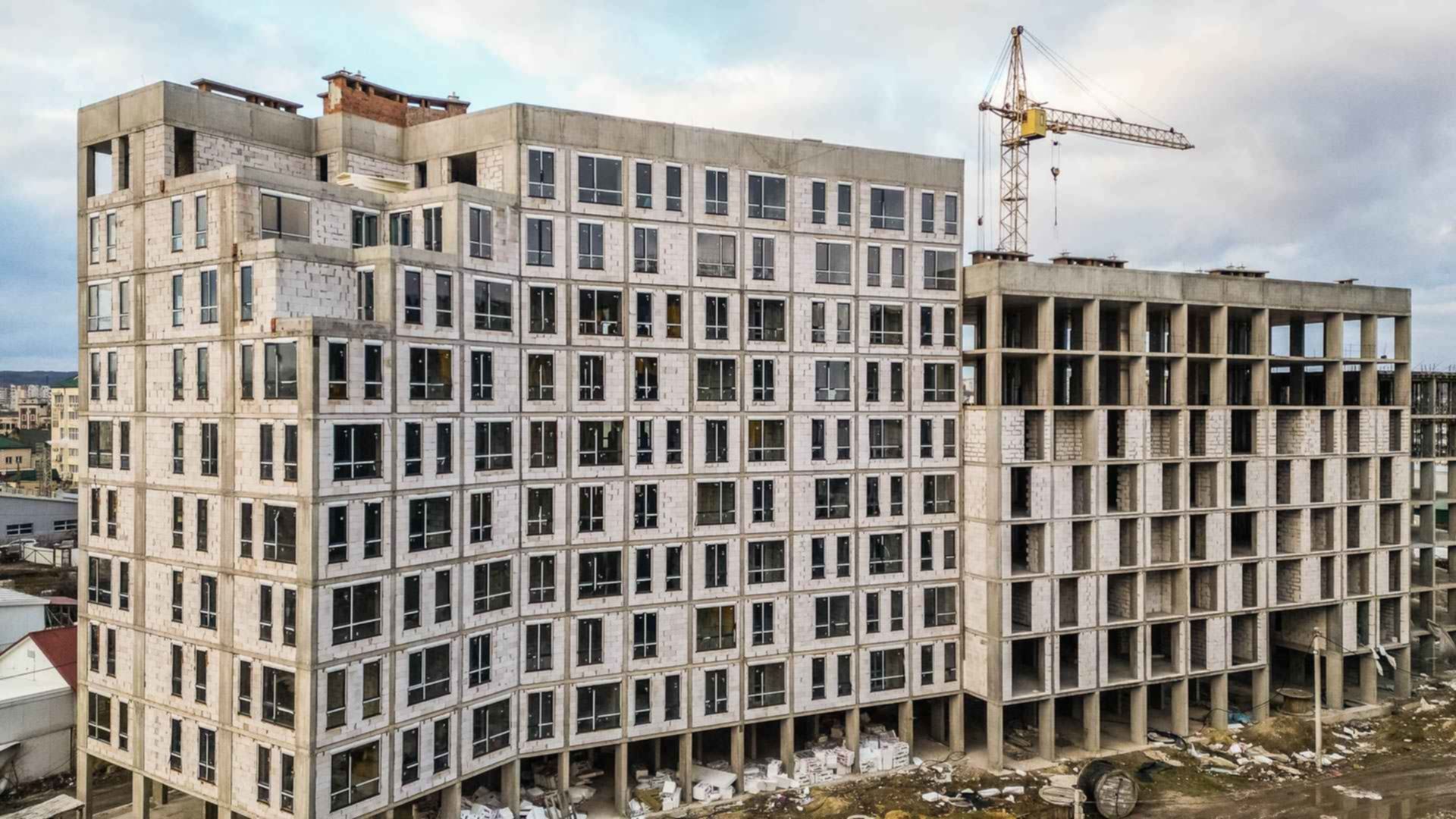

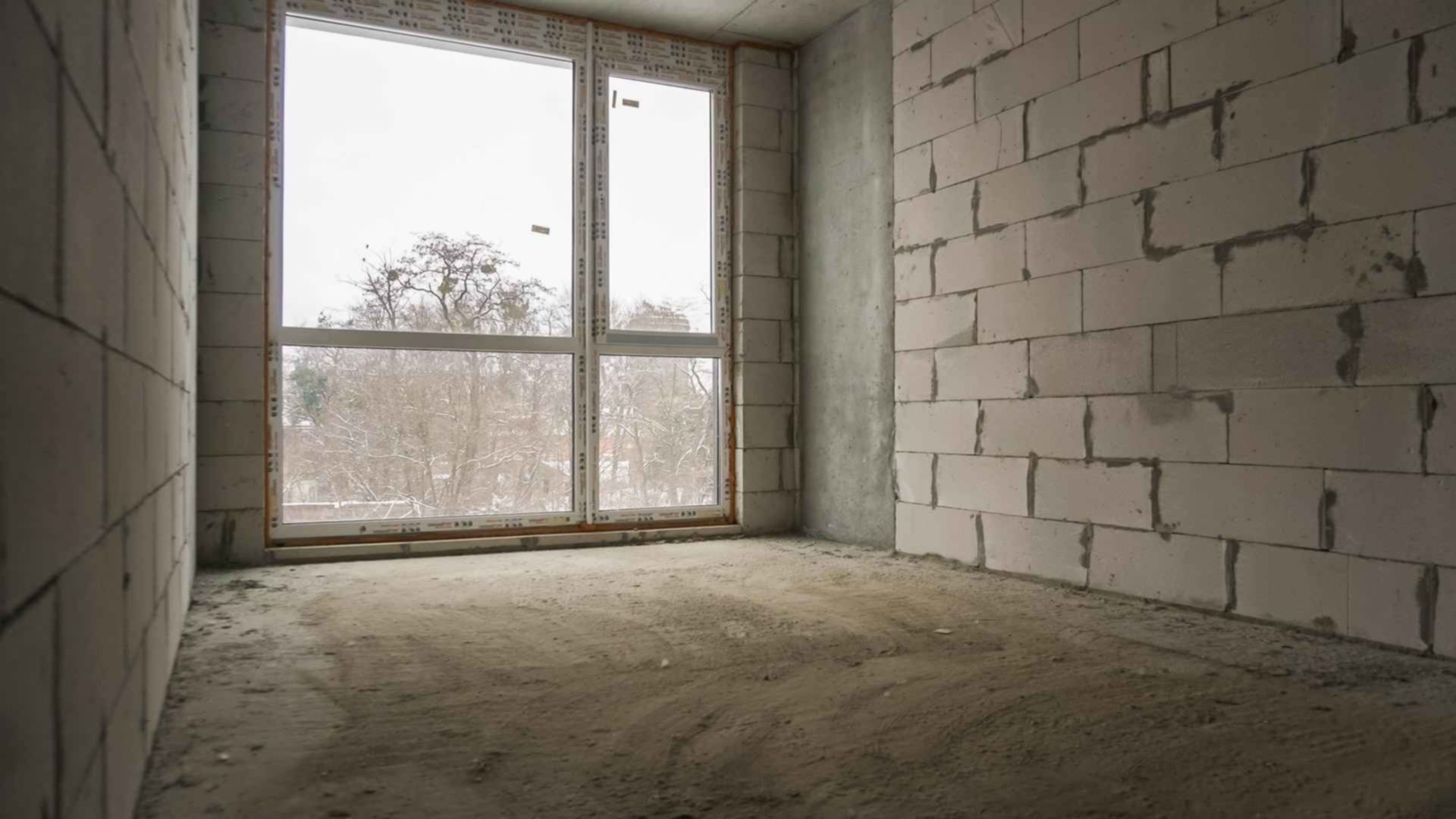

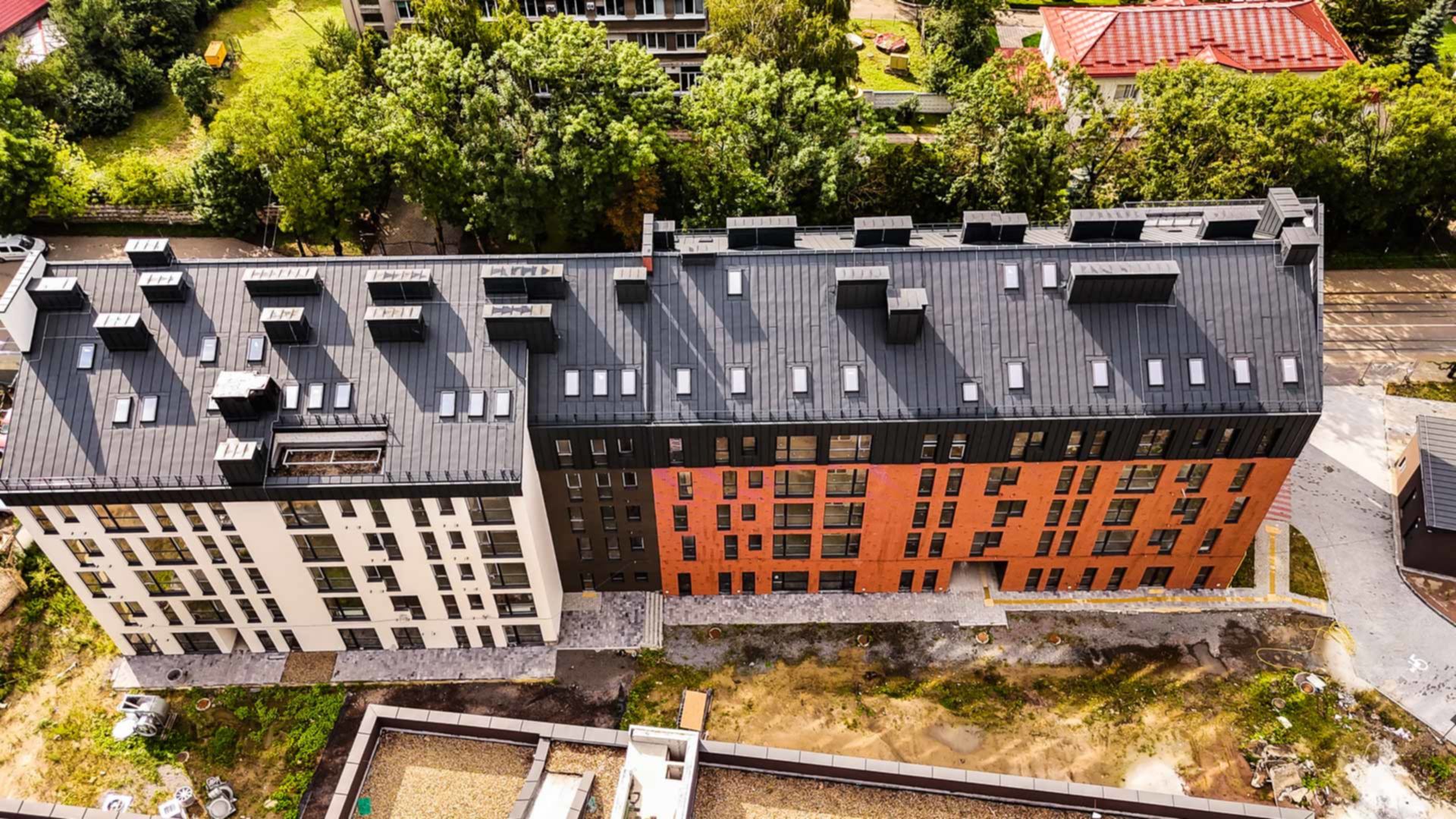

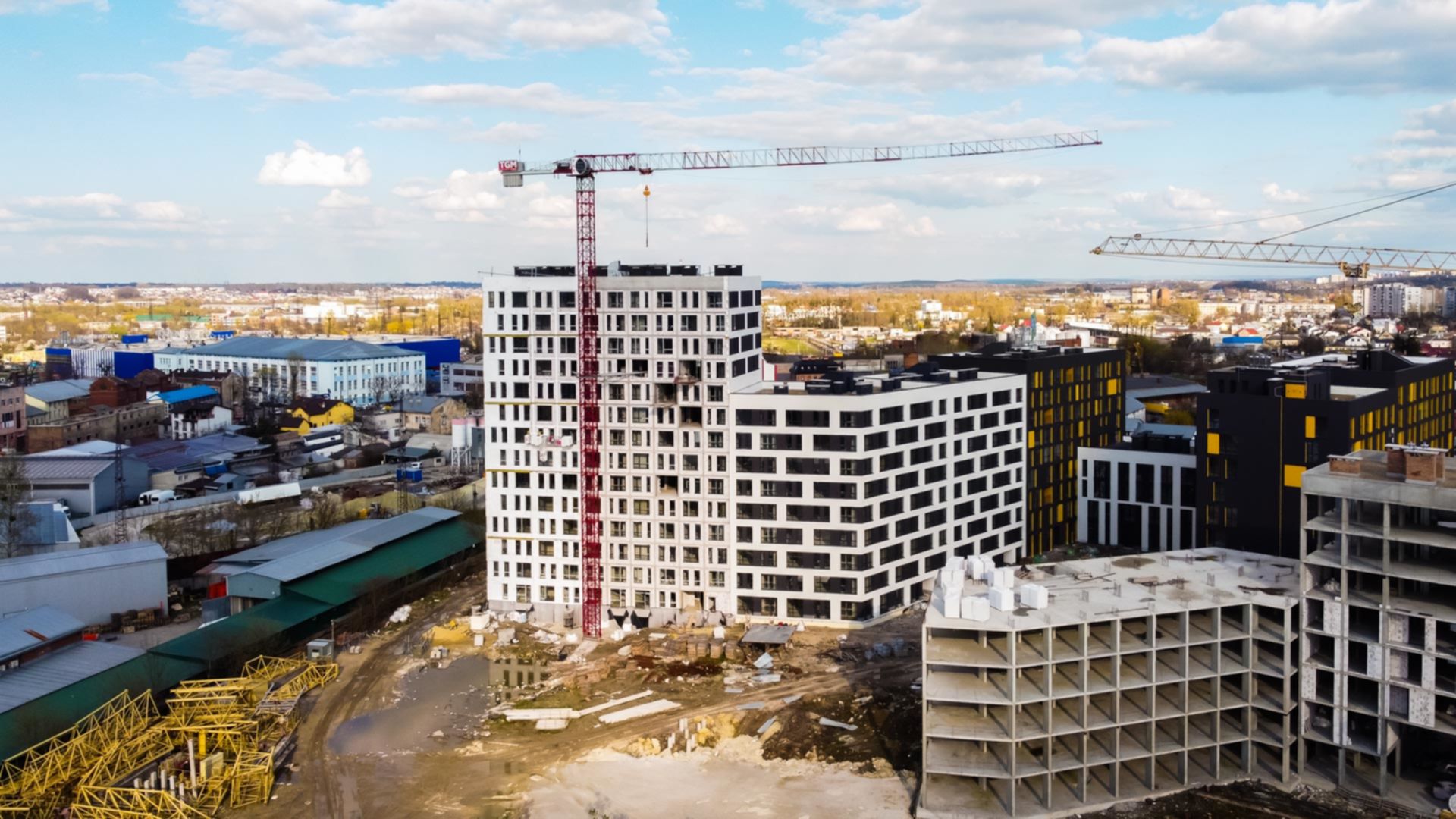

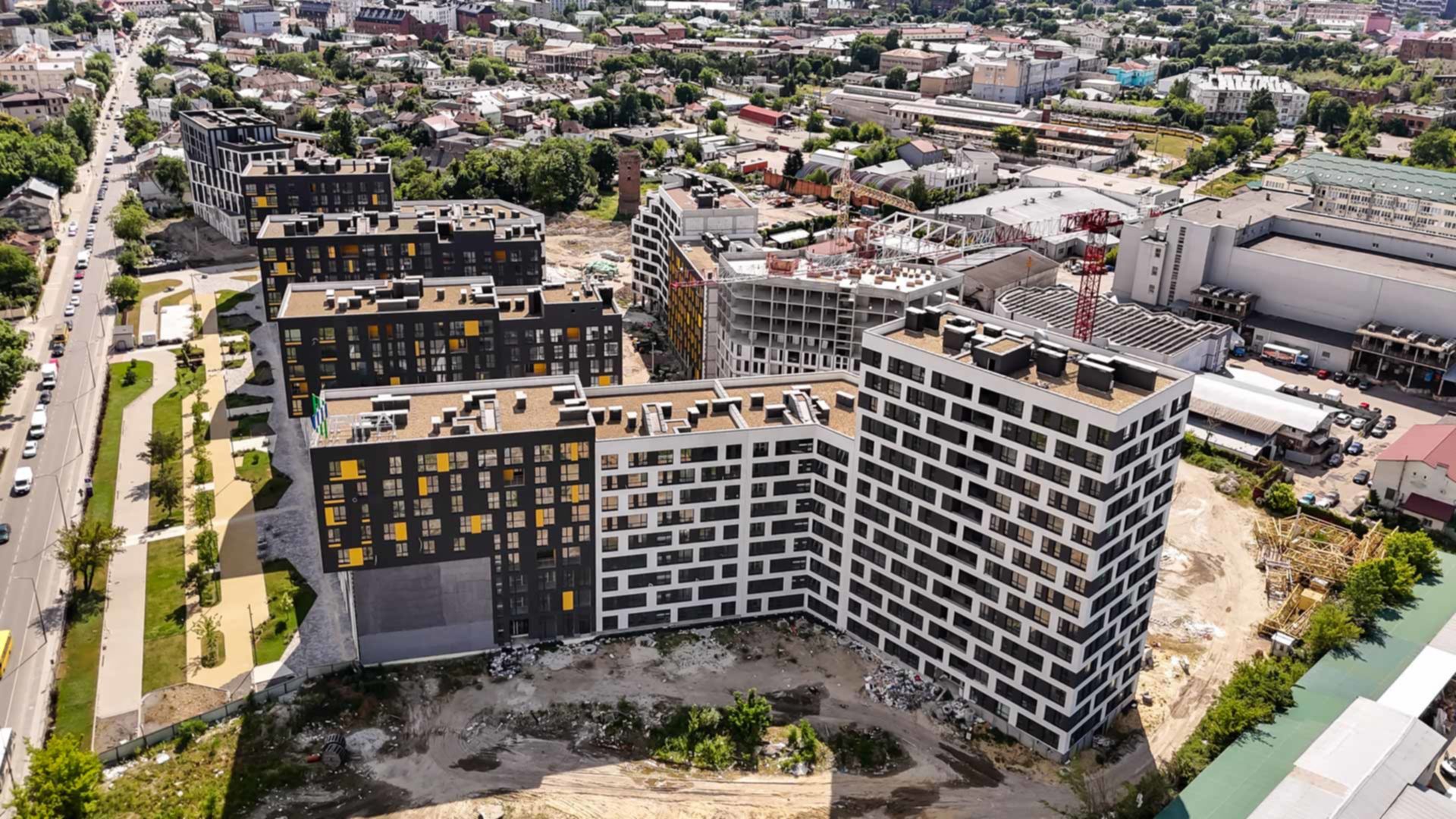

Ход строительстваЖК Містечко Підзамче
Очередь 1, Новый Форт, секции А1-А3
Технология монолитно-каркасная

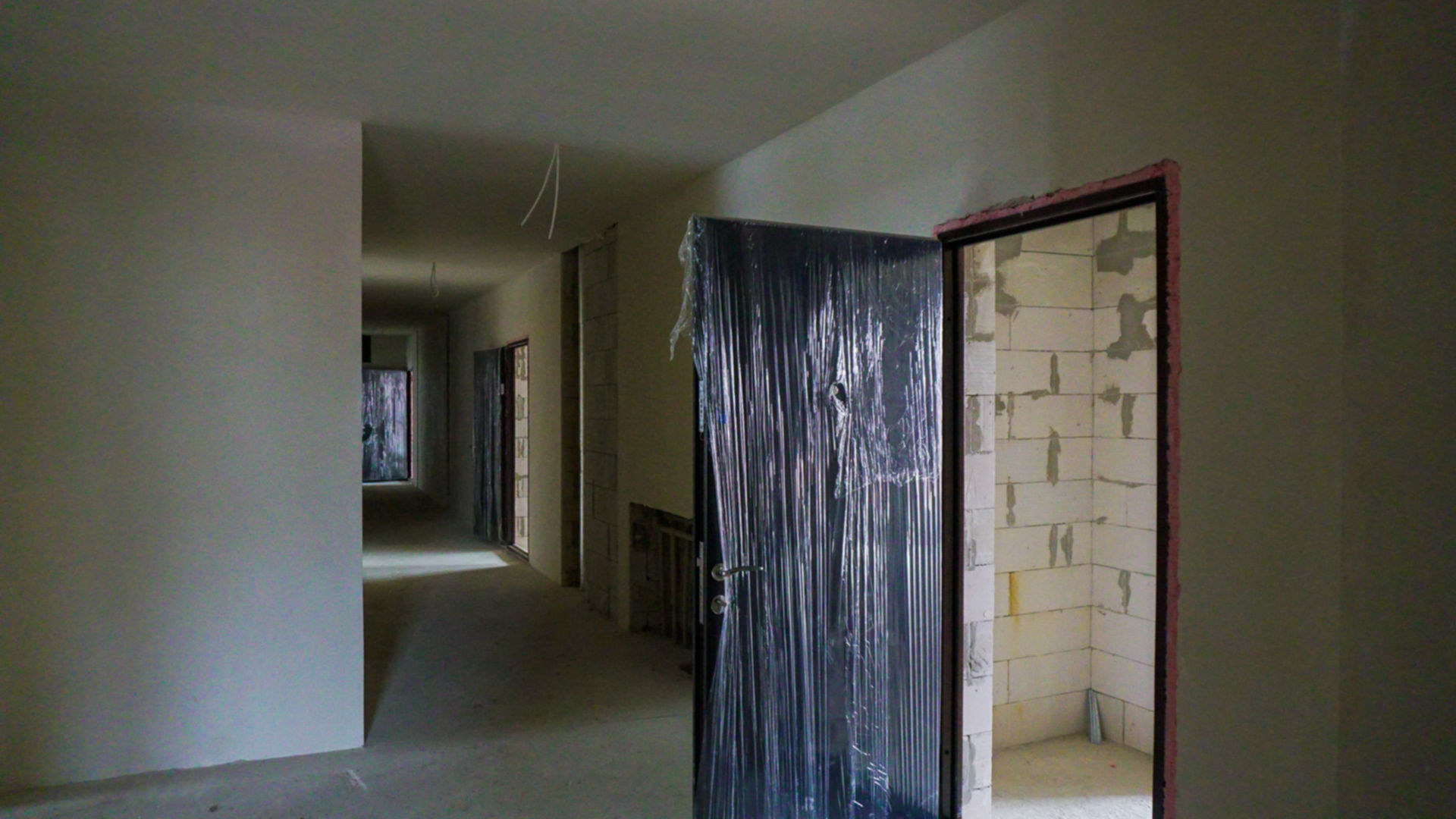

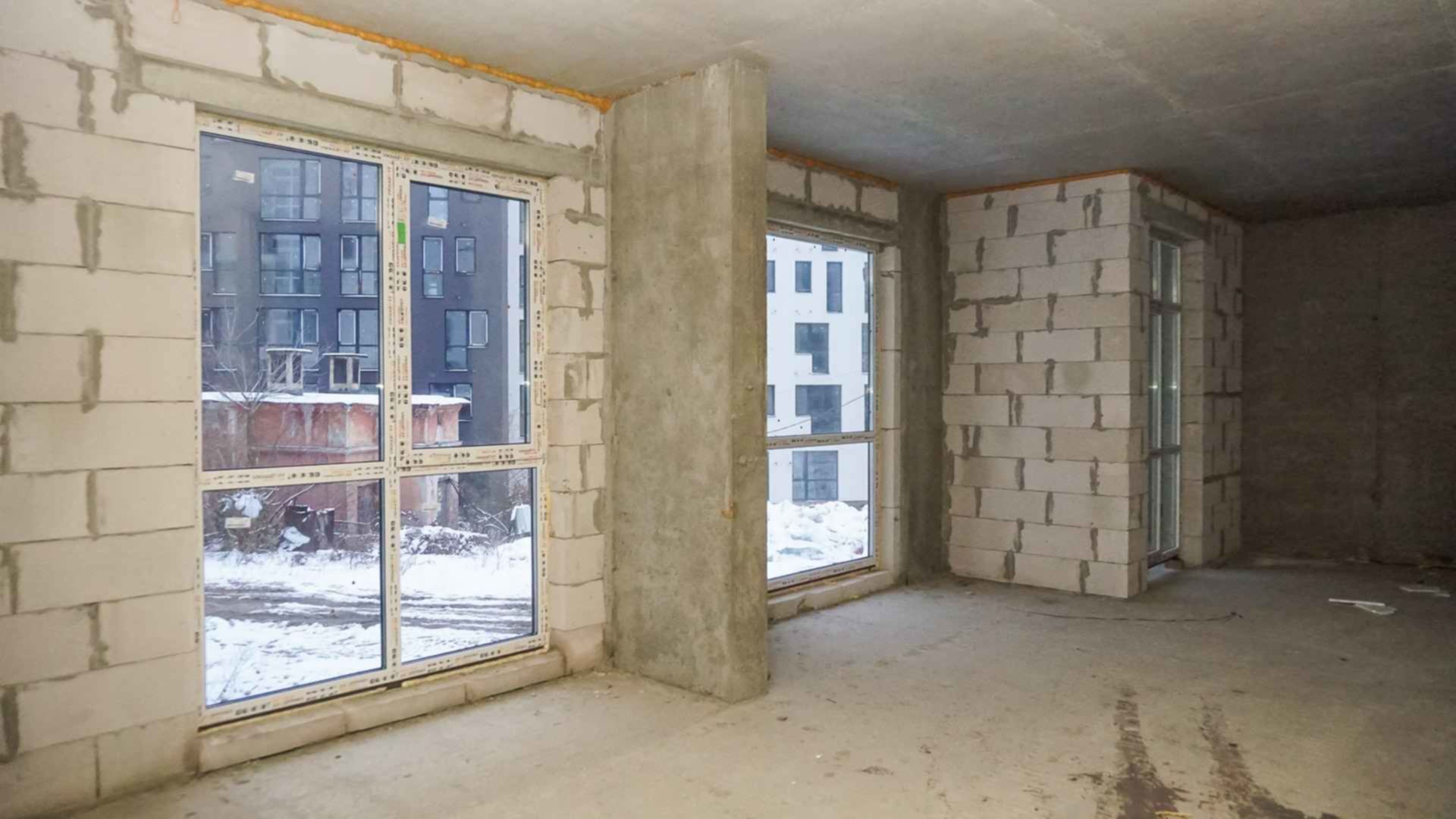

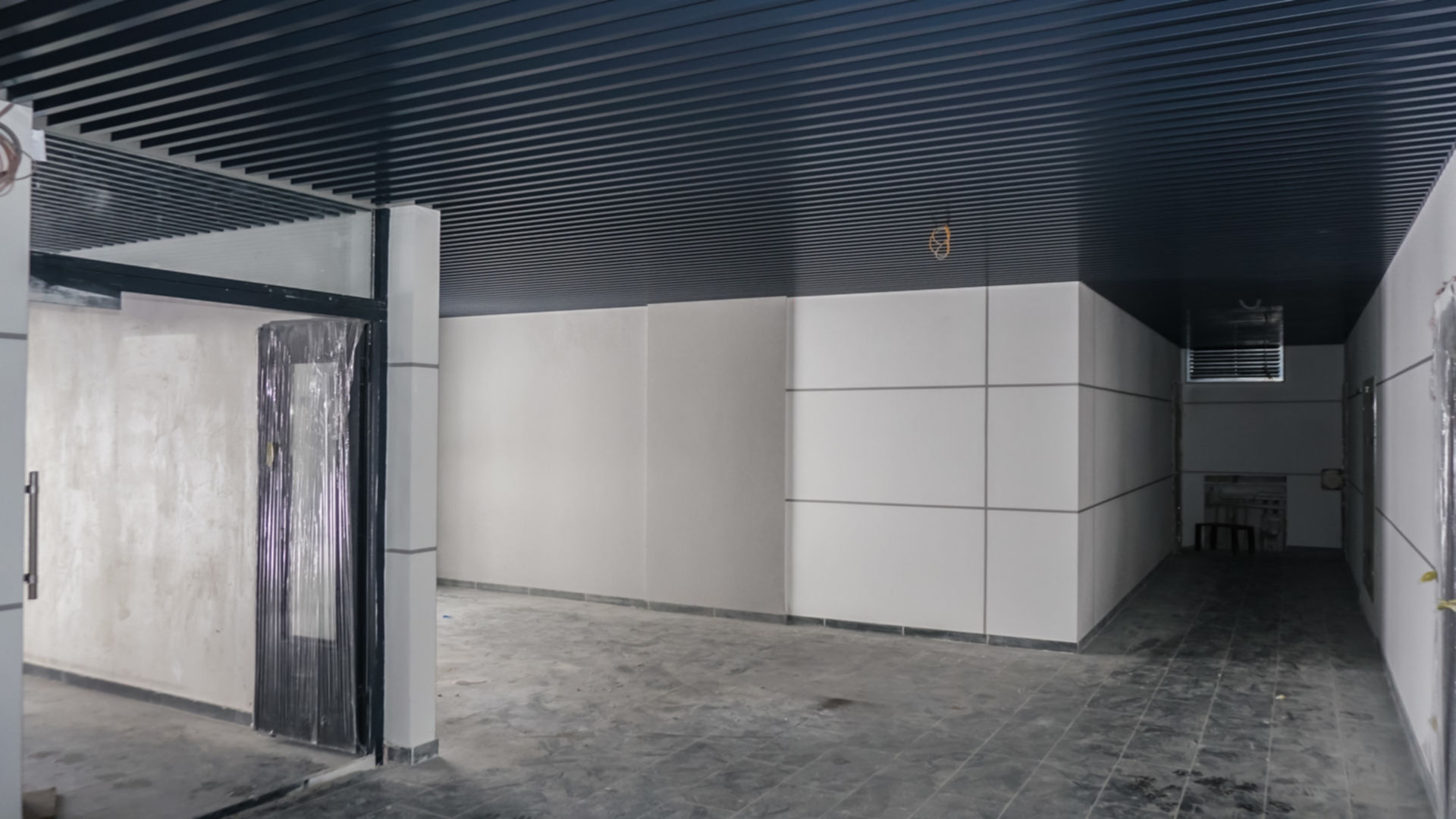

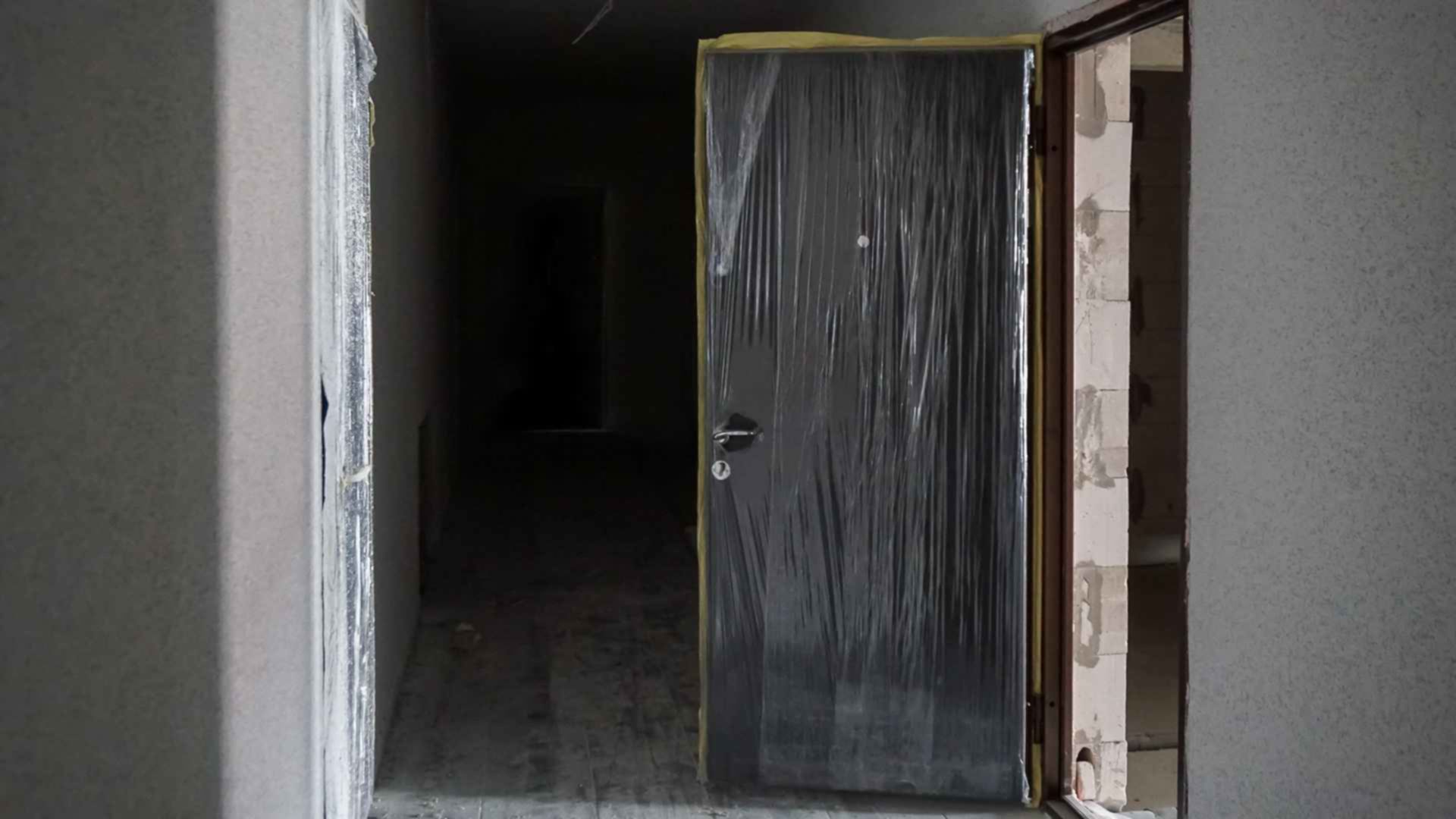

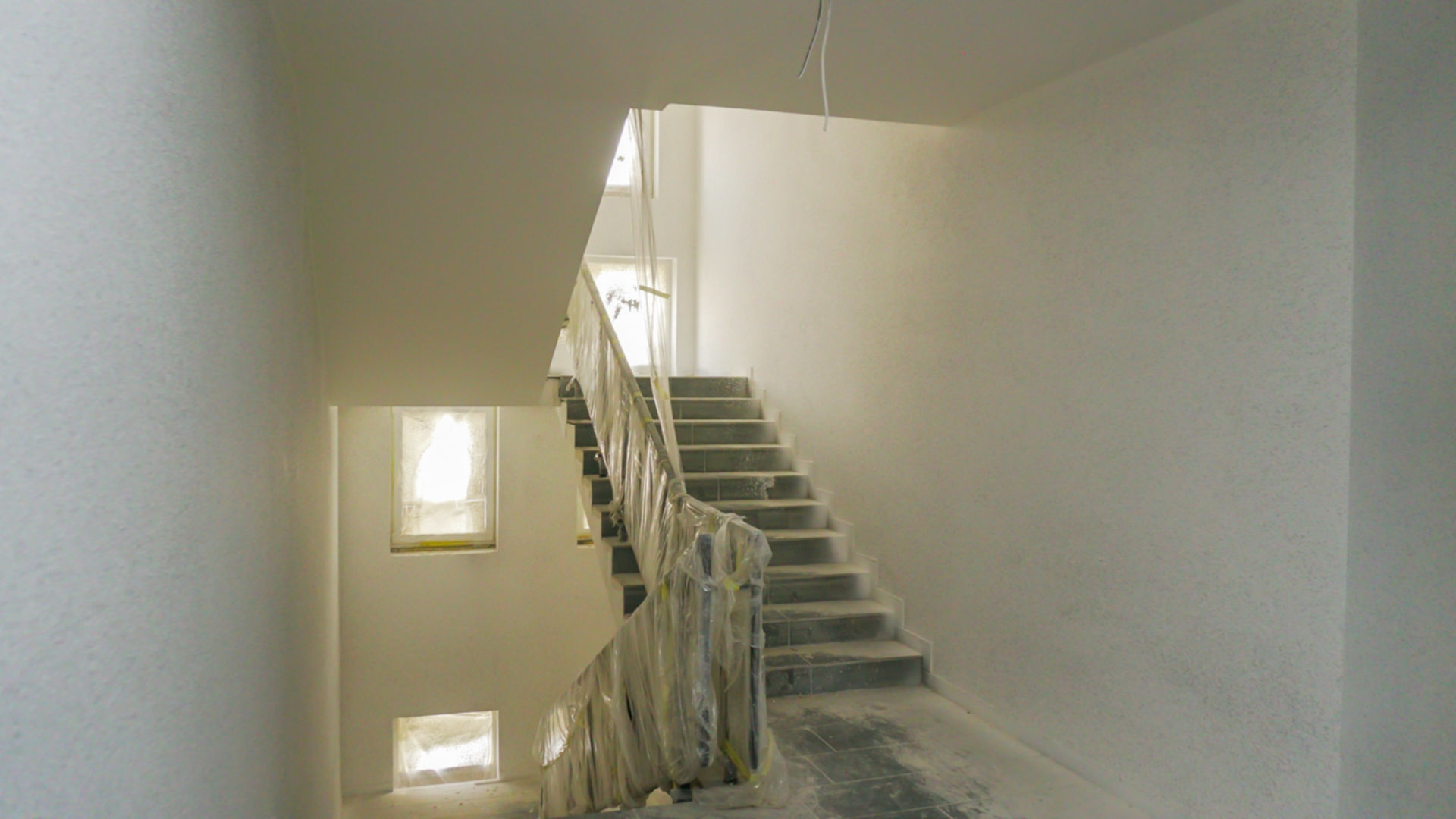

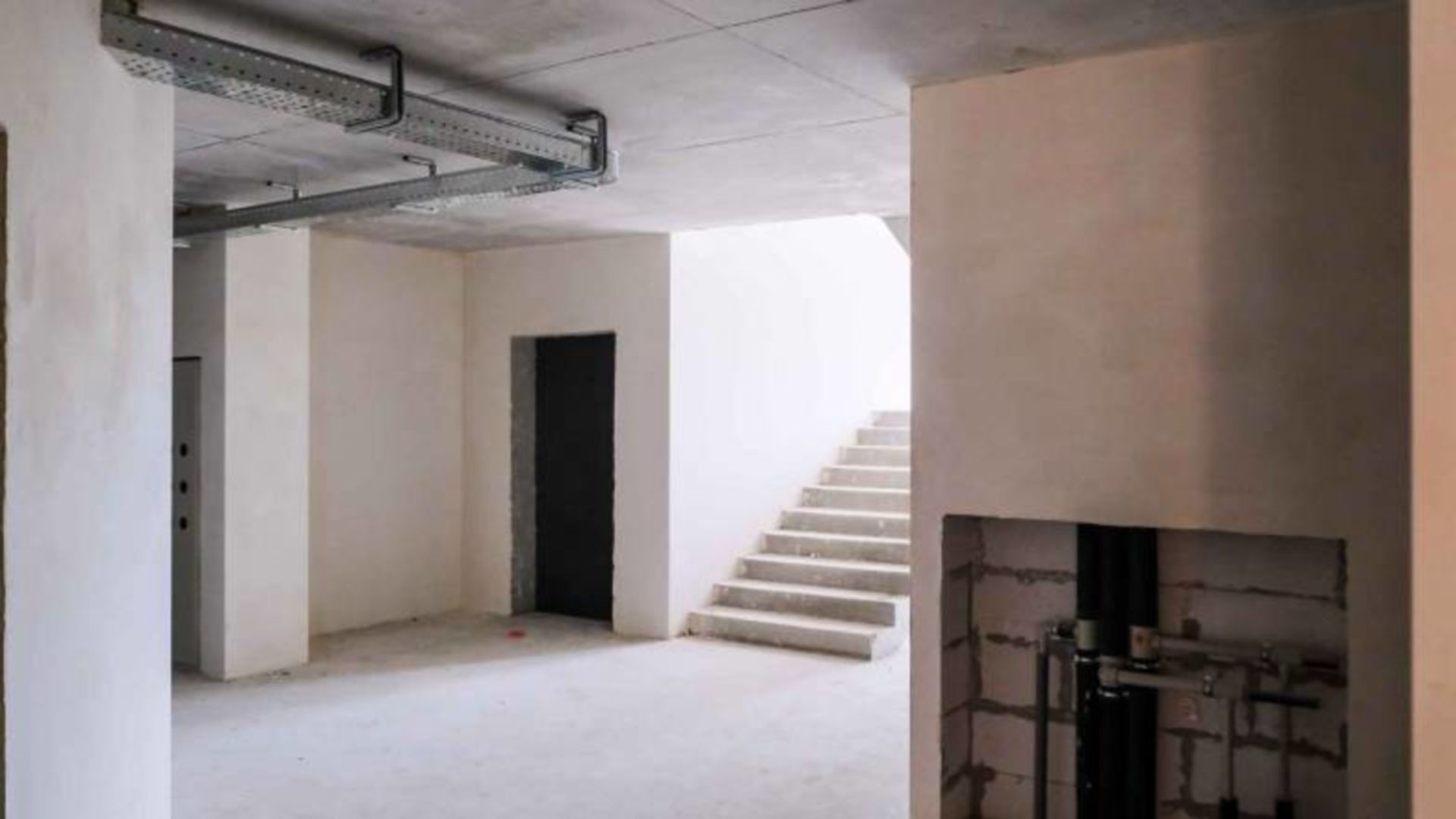

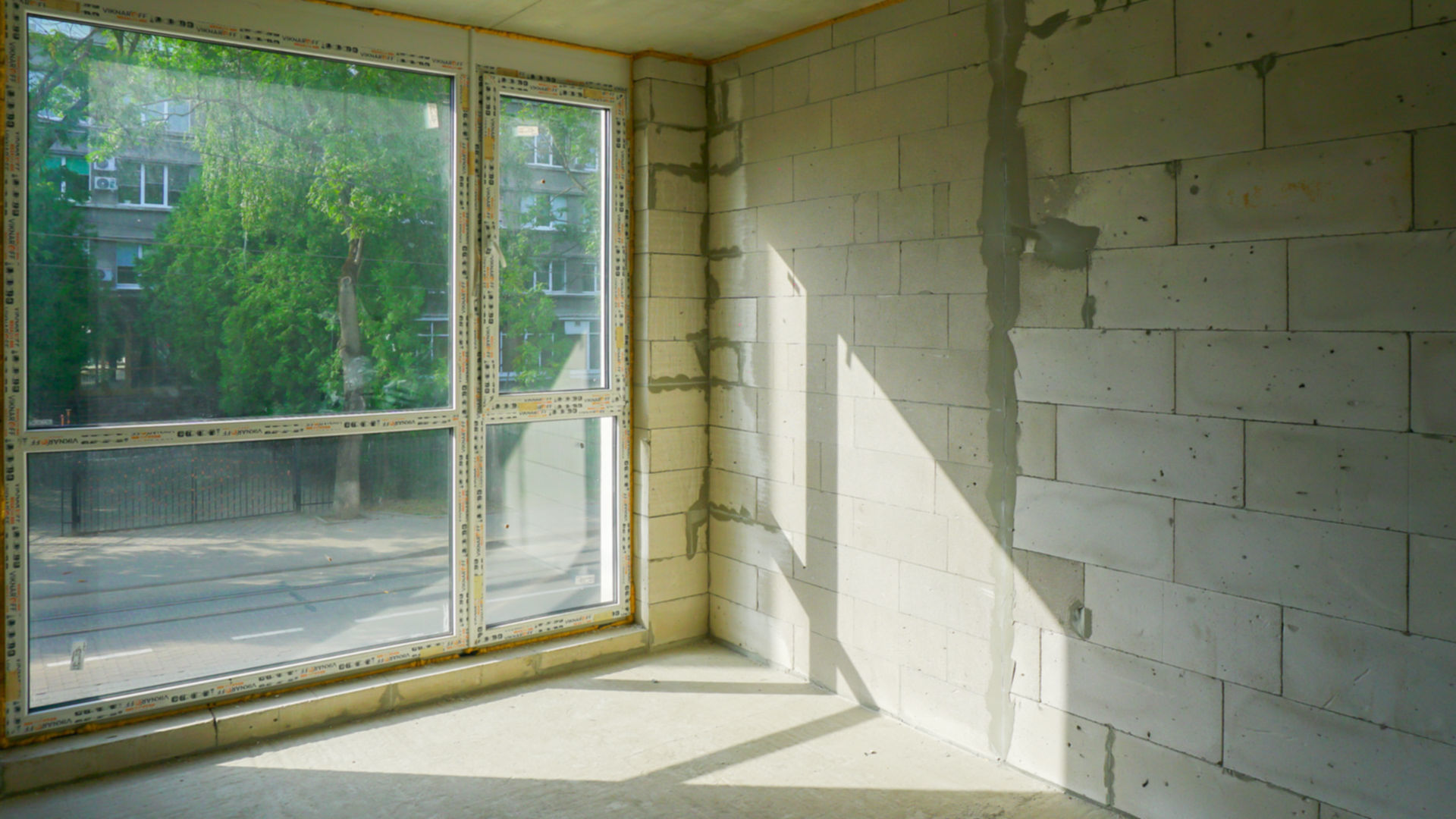

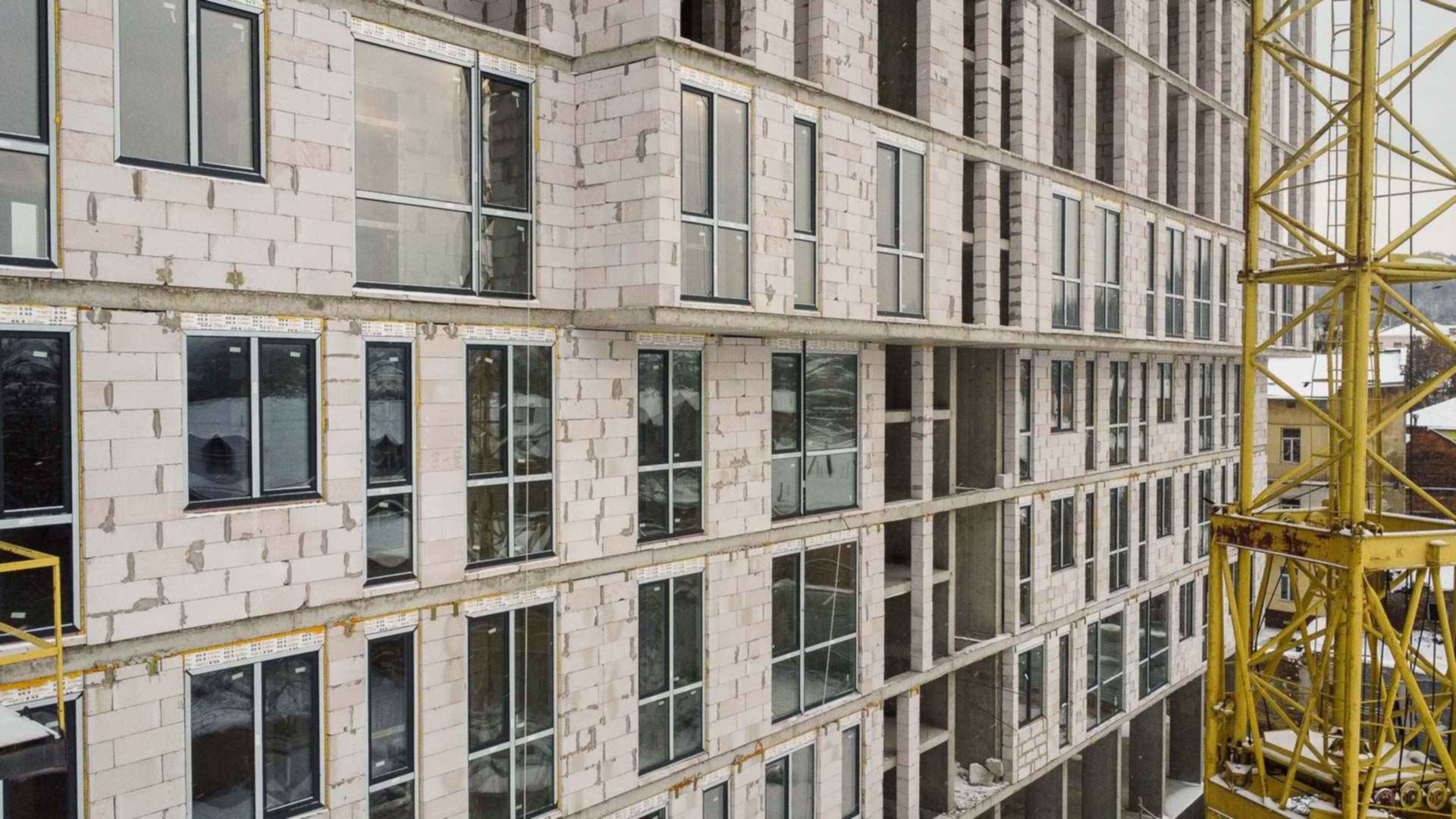

Внутренние работы
Дата сдачи 2 кв. 2024

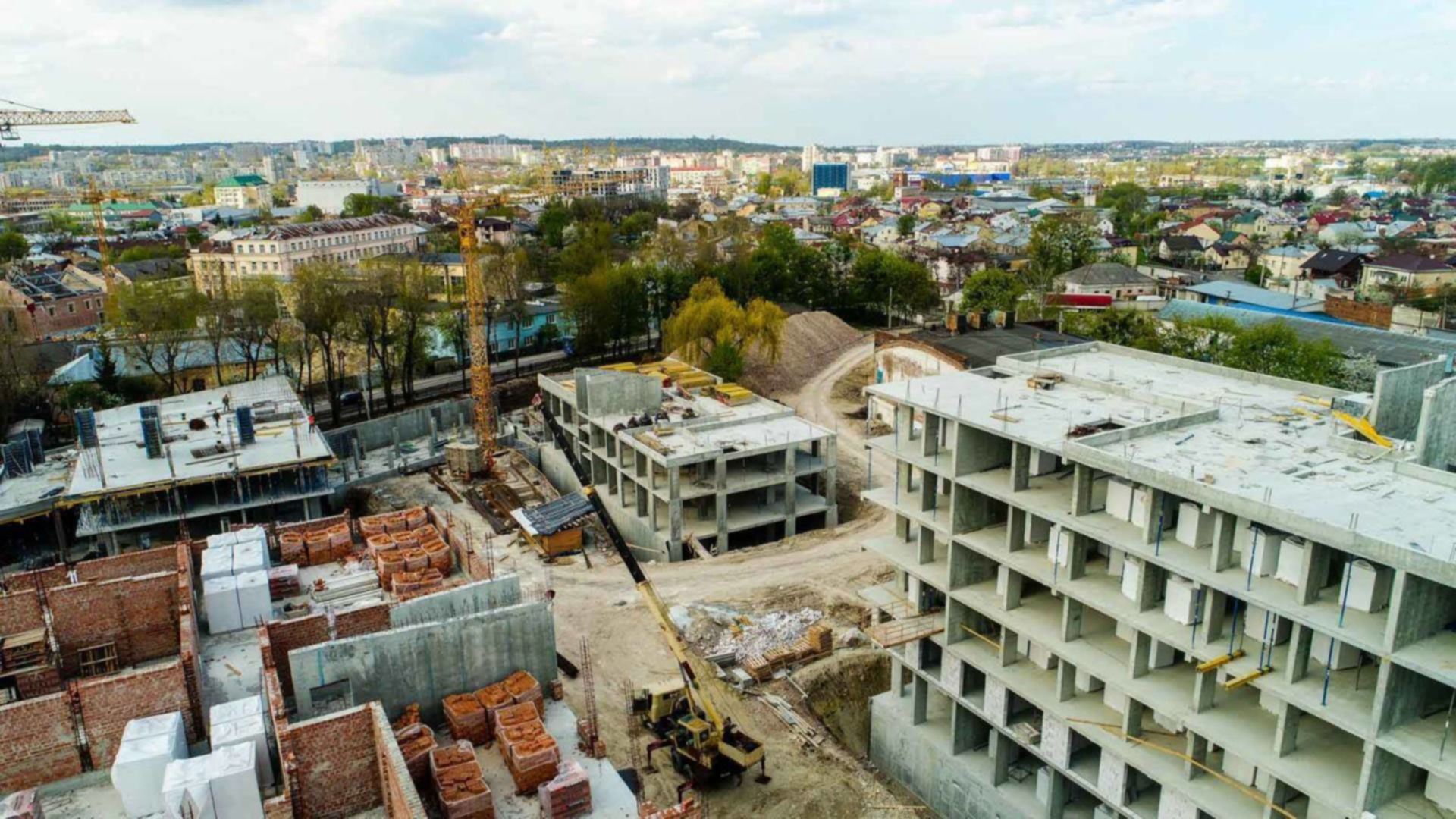

Перенесено с 1 кв. 2024
Завершено 9 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на январь 2023
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на январь 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на август 2021
Состоянием на июнь 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на январь 2021
Состоянием на декабрь 2020
Состоянием на октябрь 2020
Состоянием на август 2020
Состоянием на апрель 2020

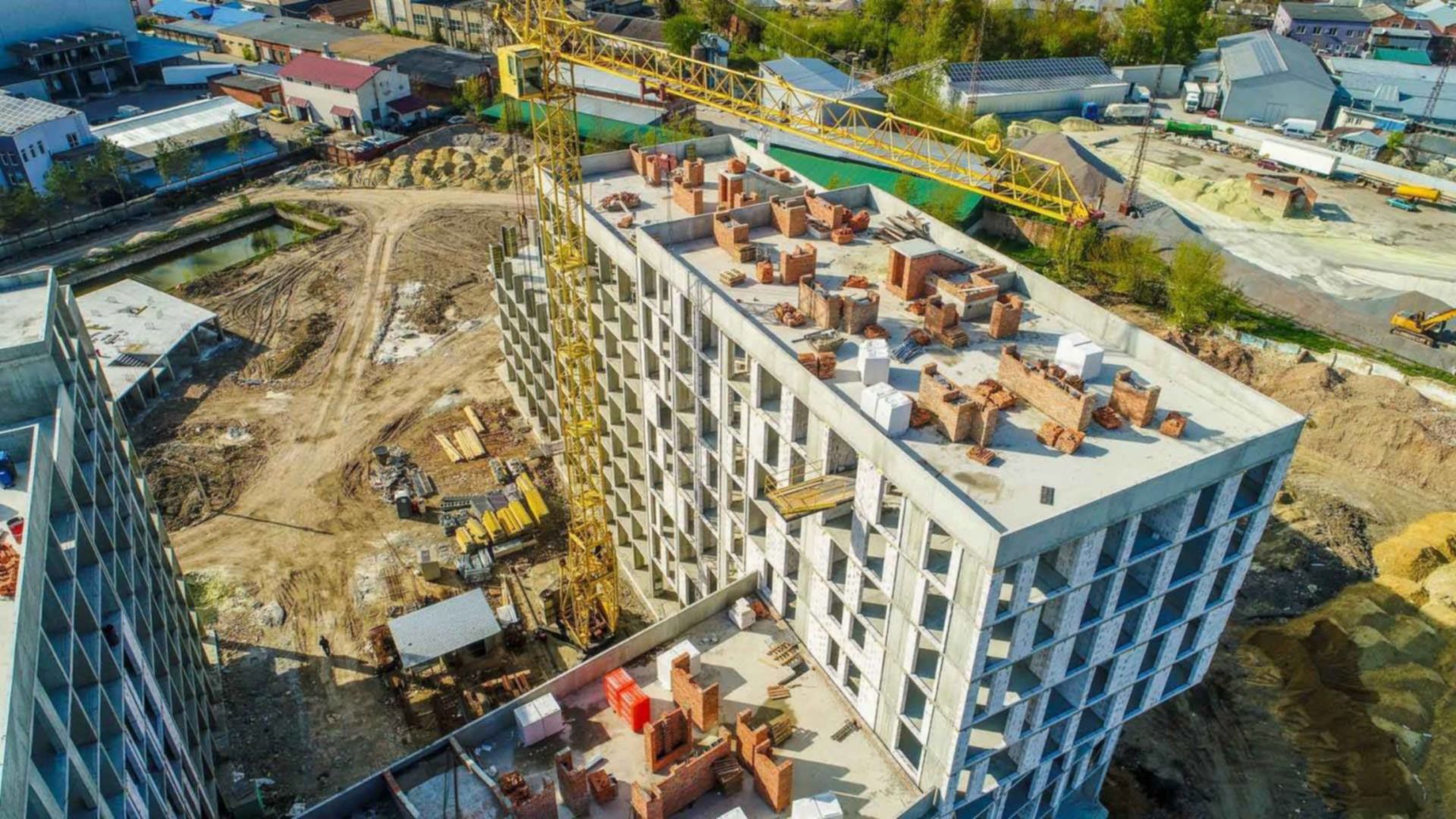

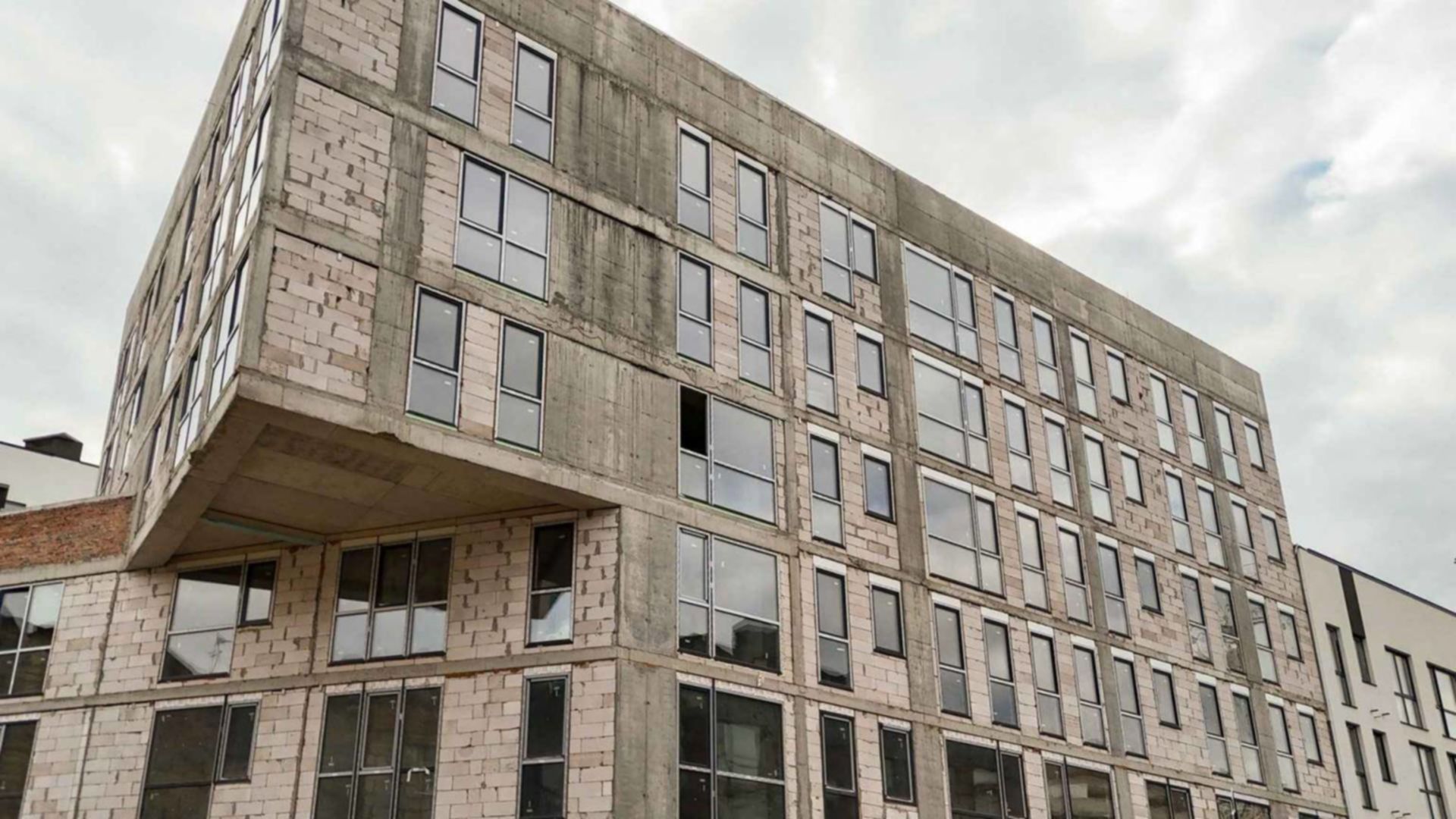

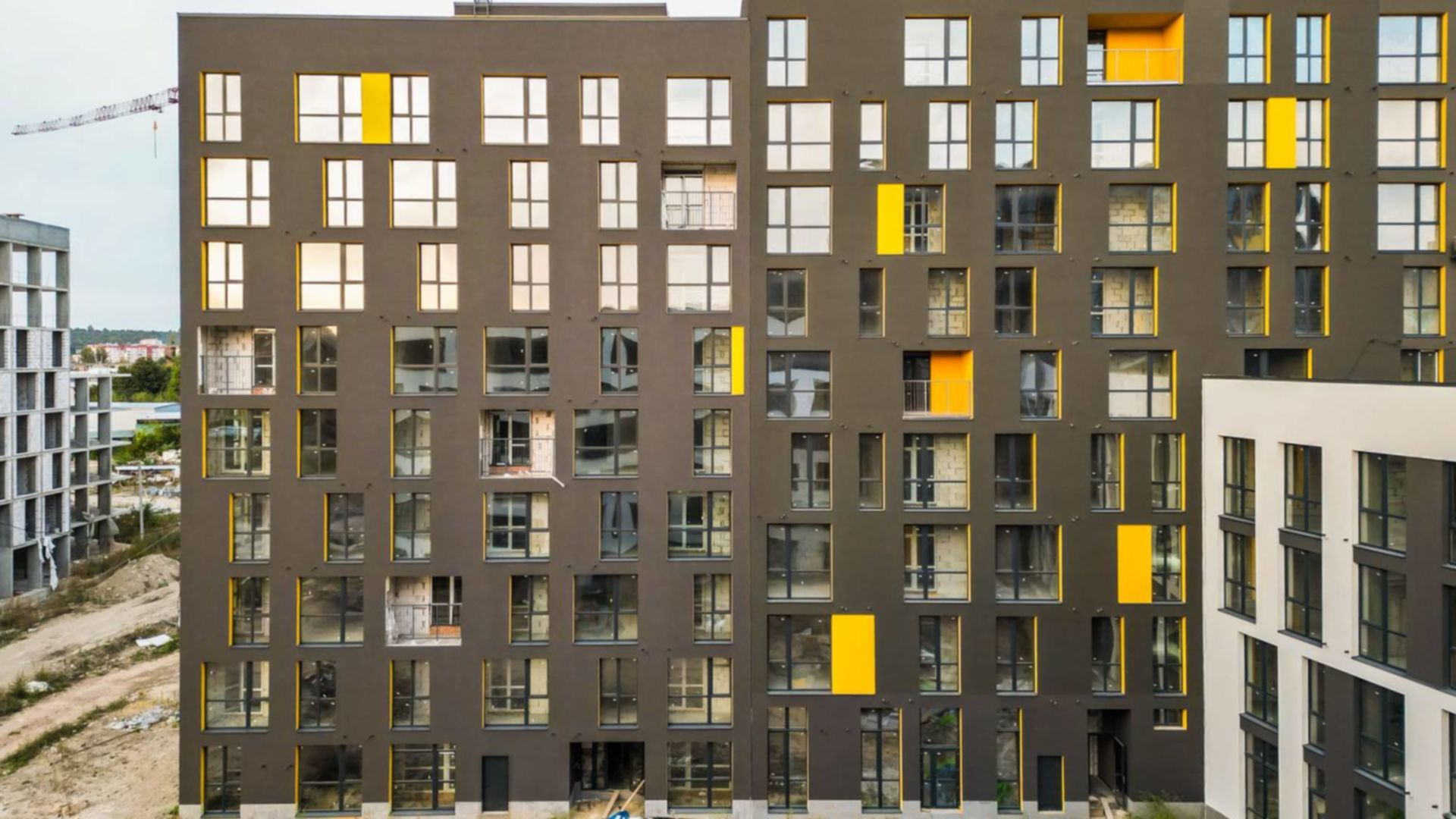

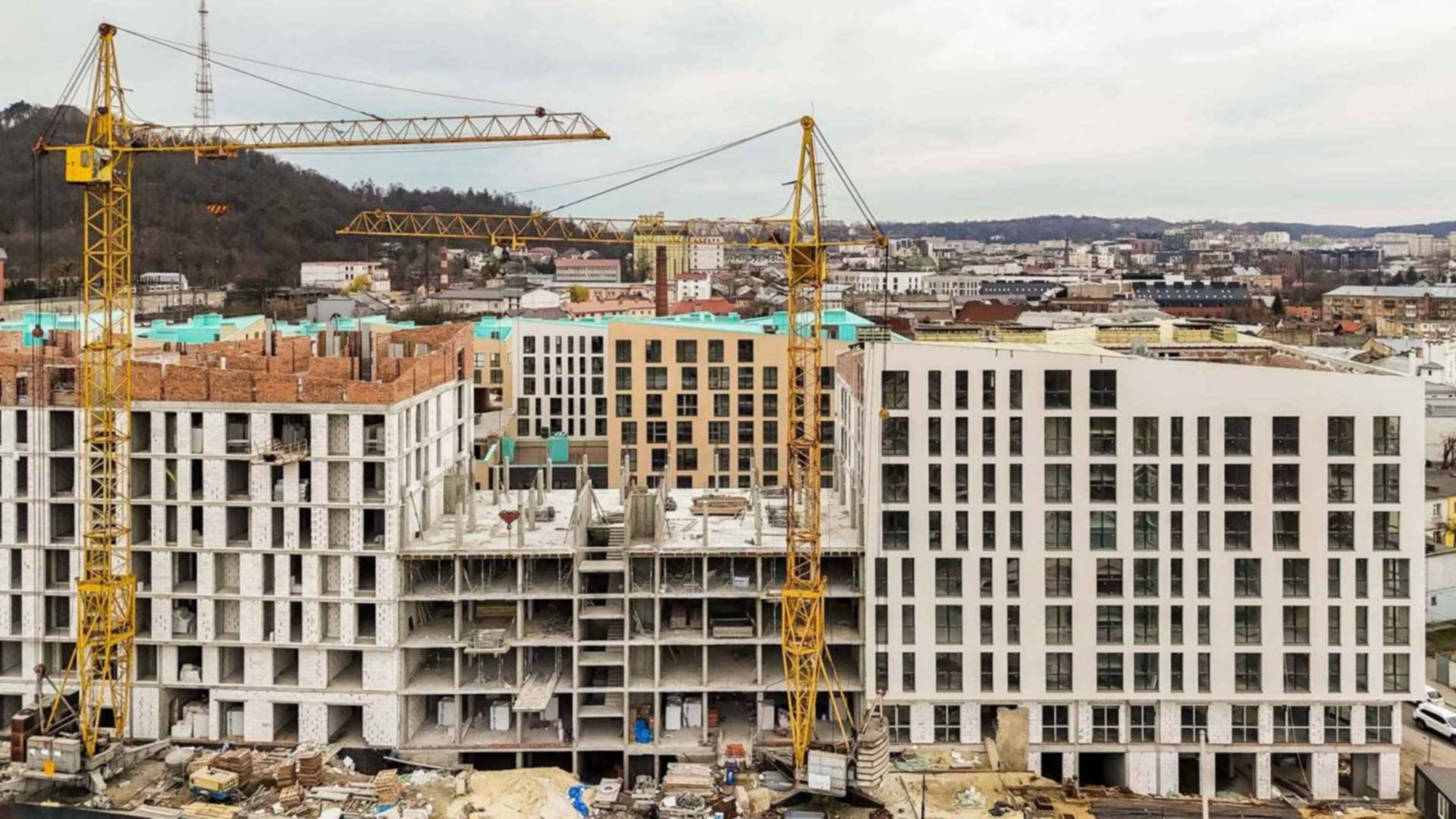

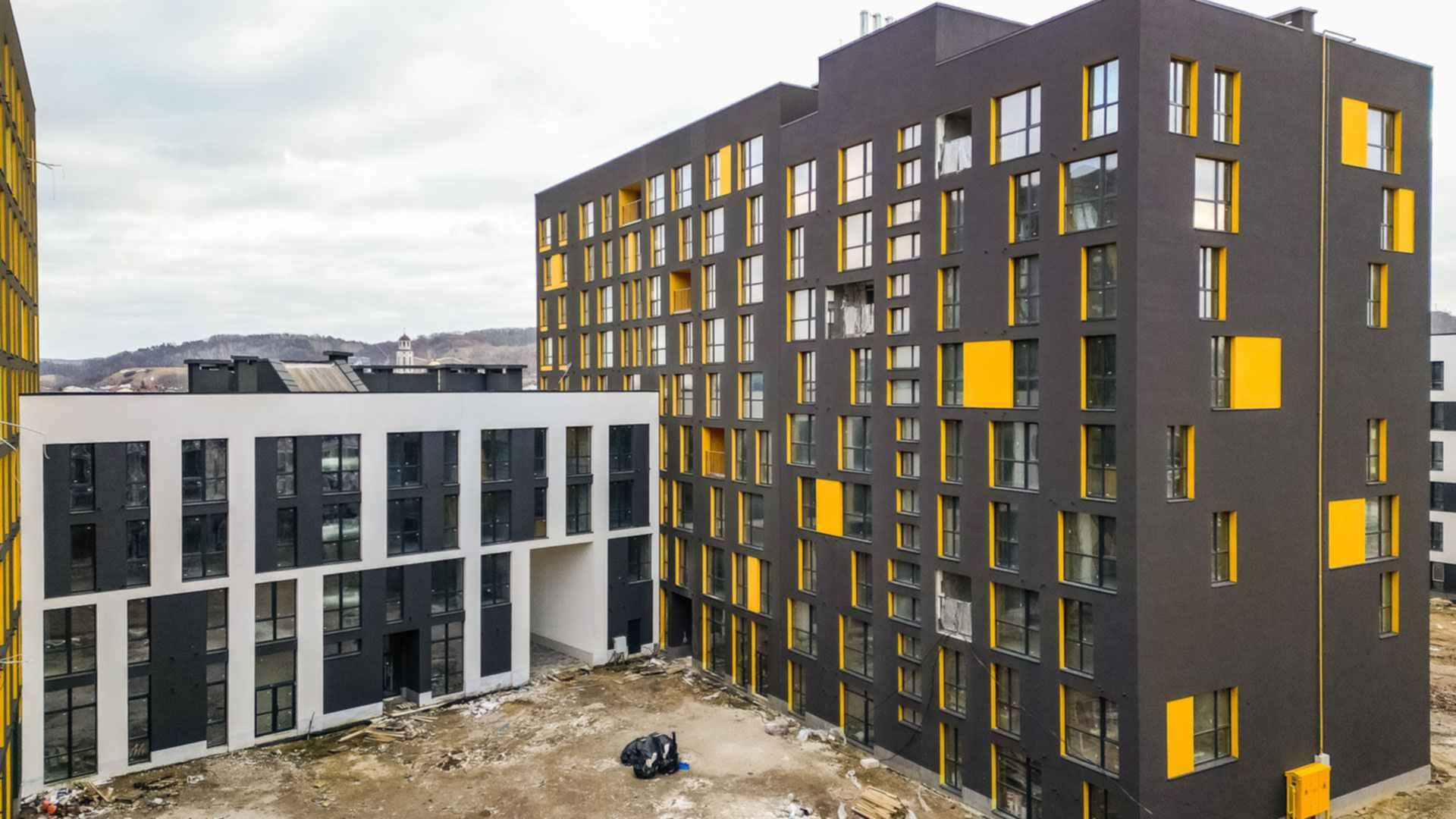

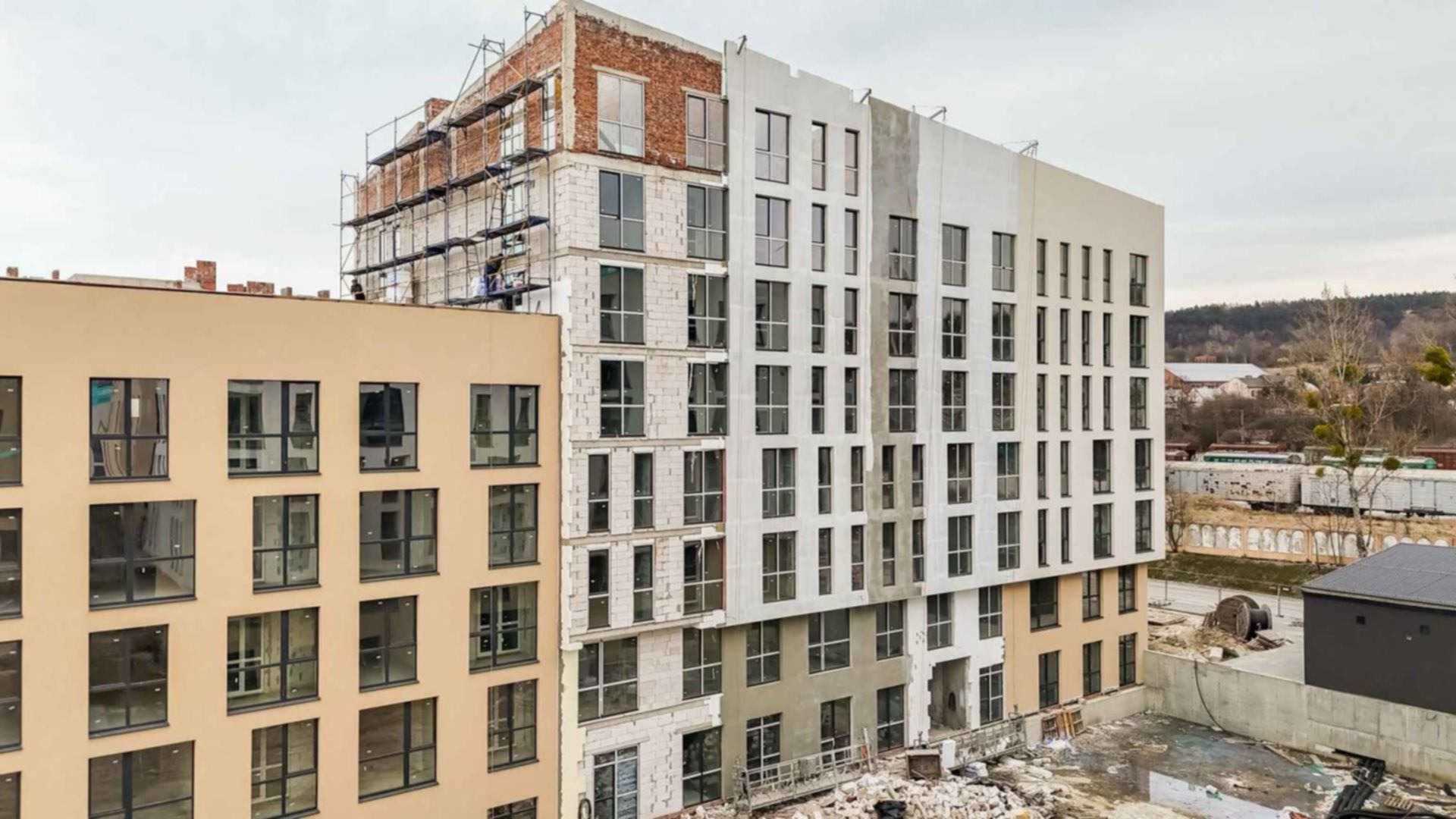

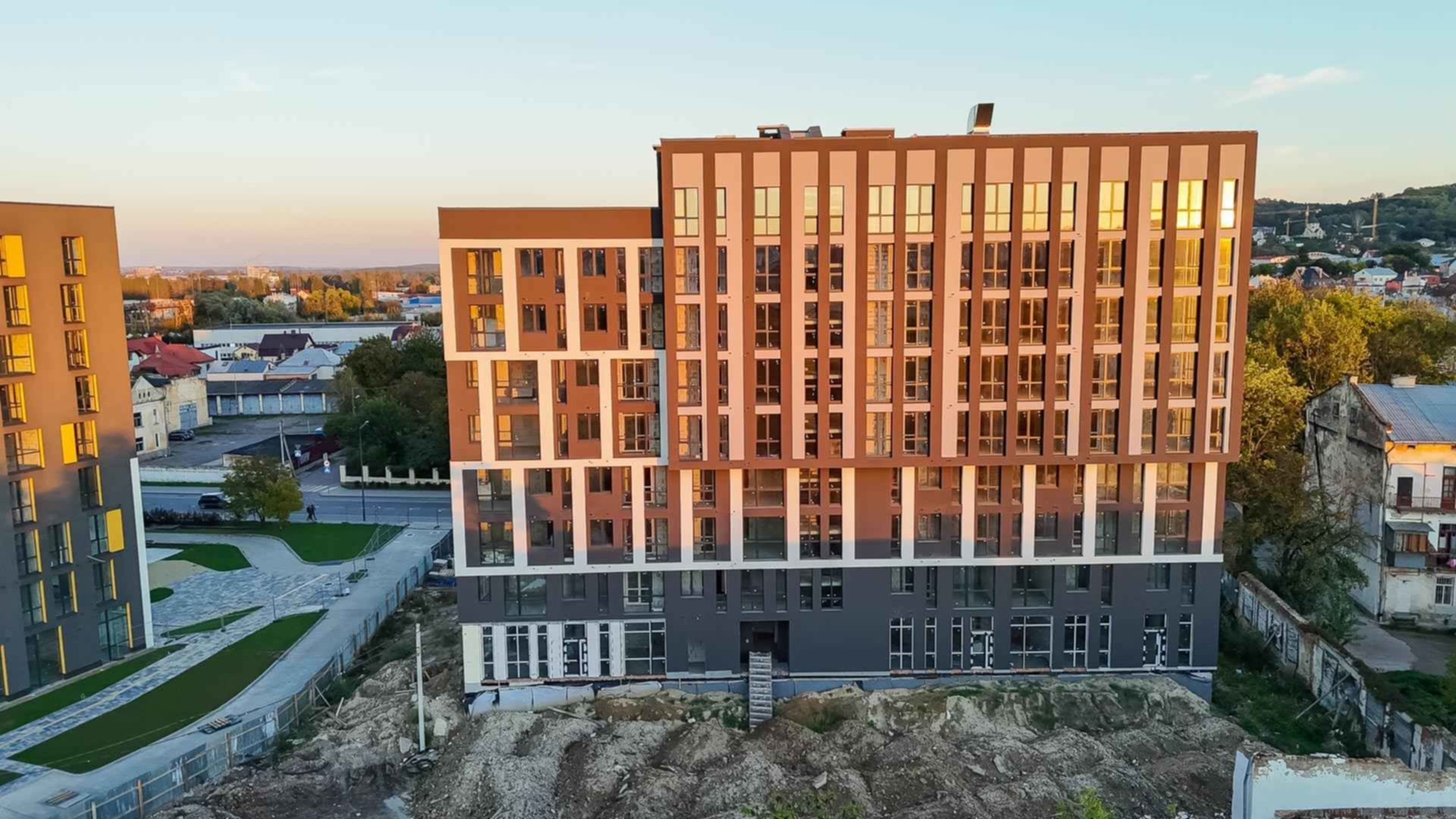

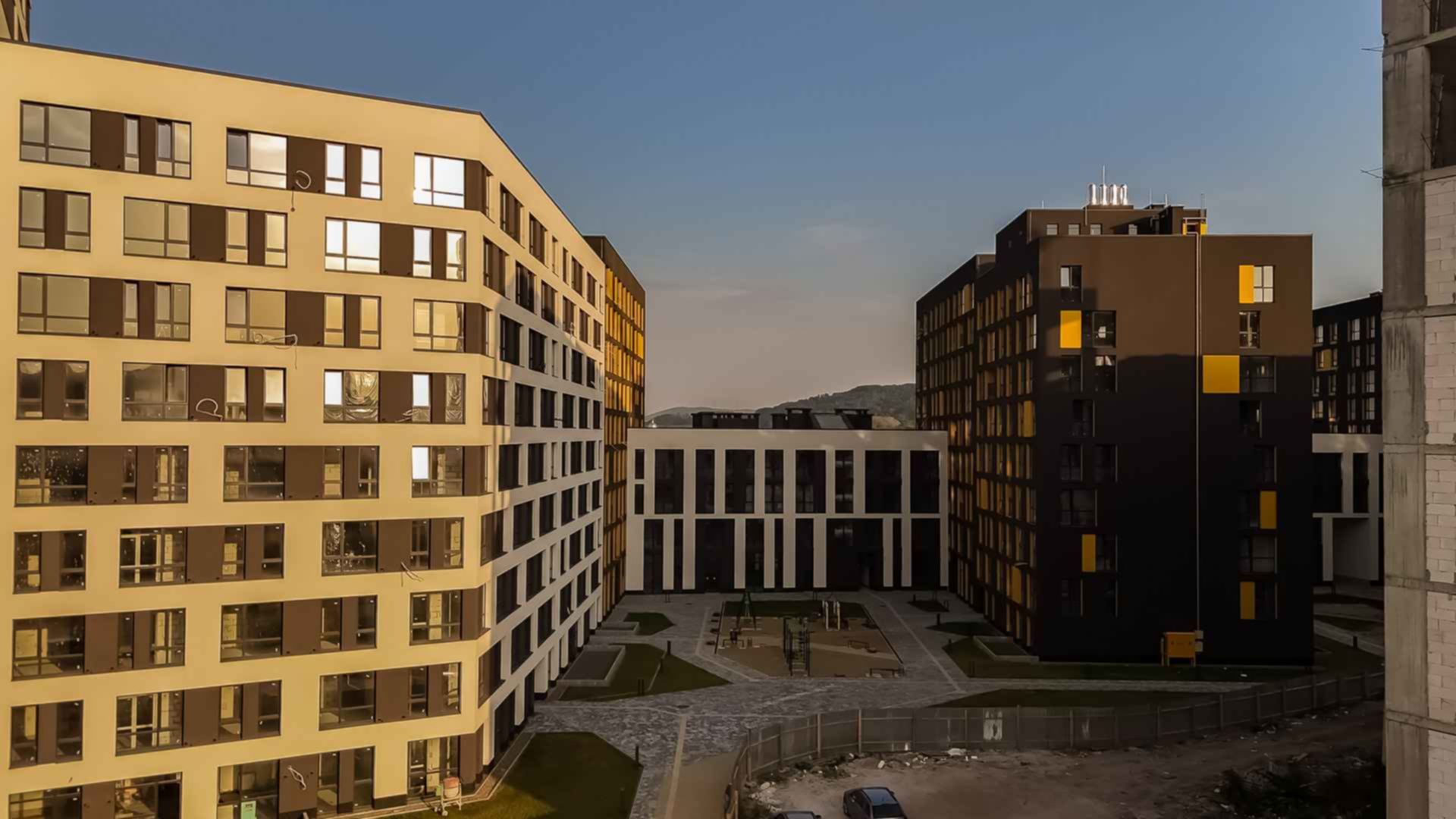

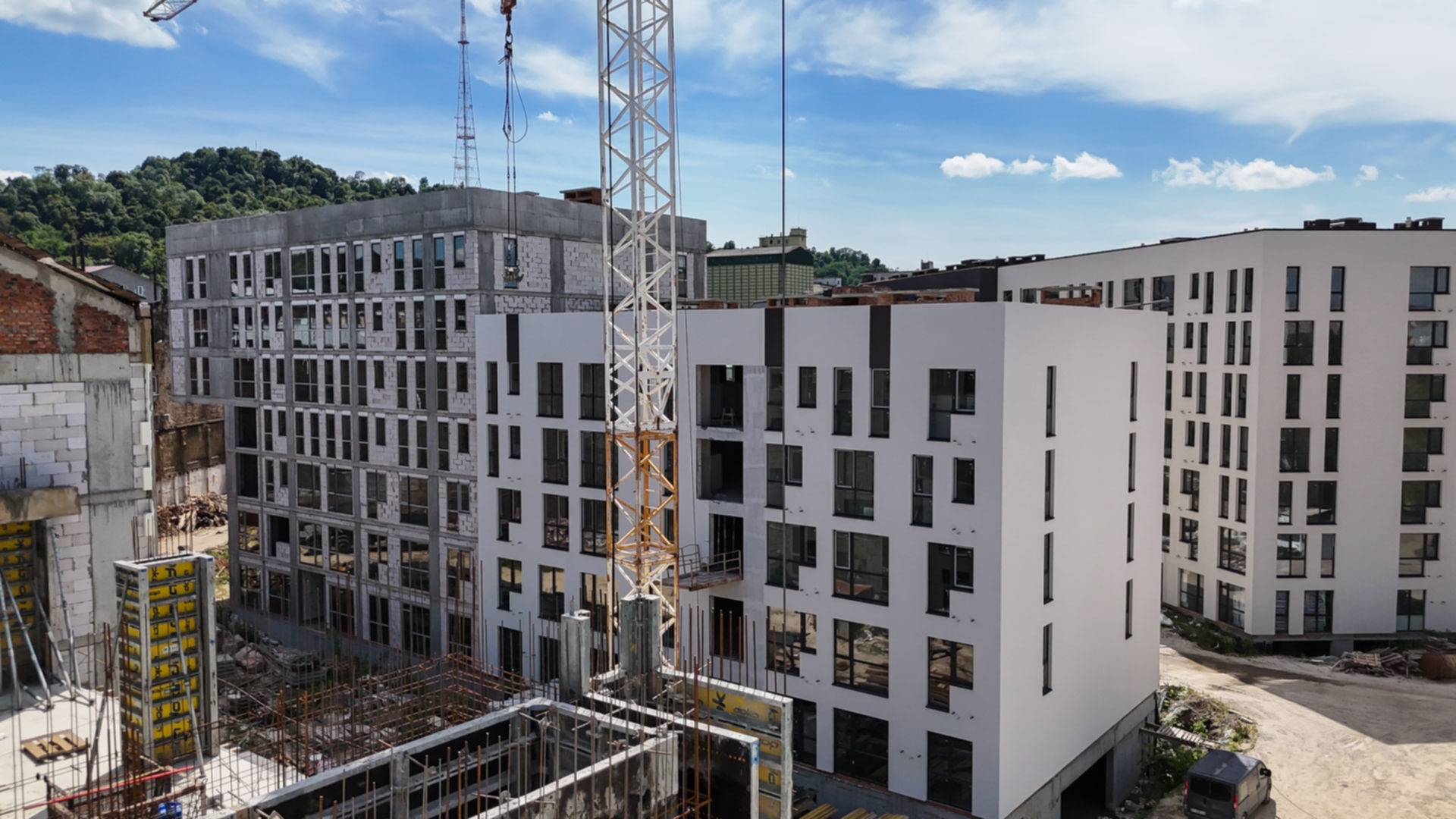

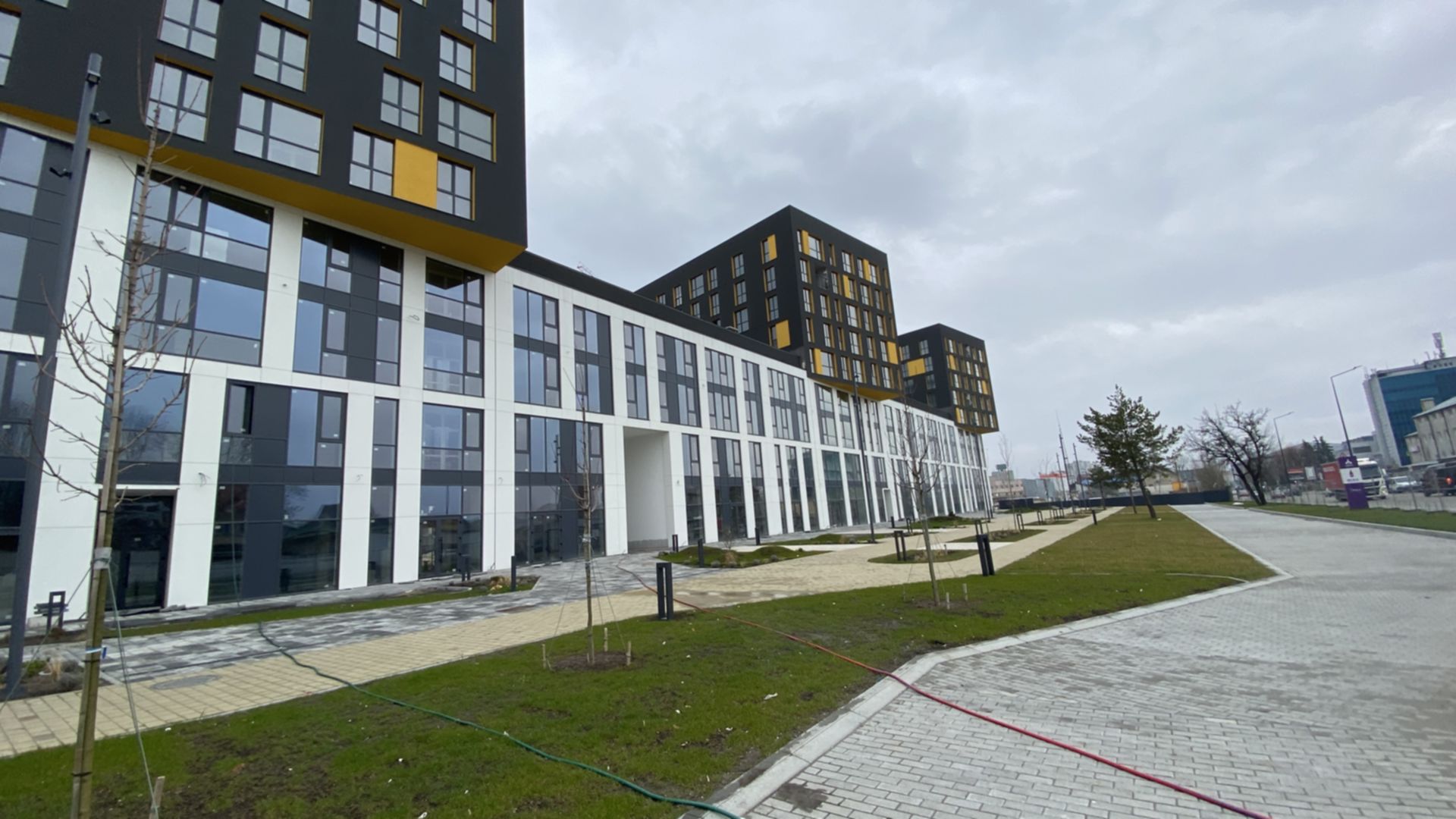

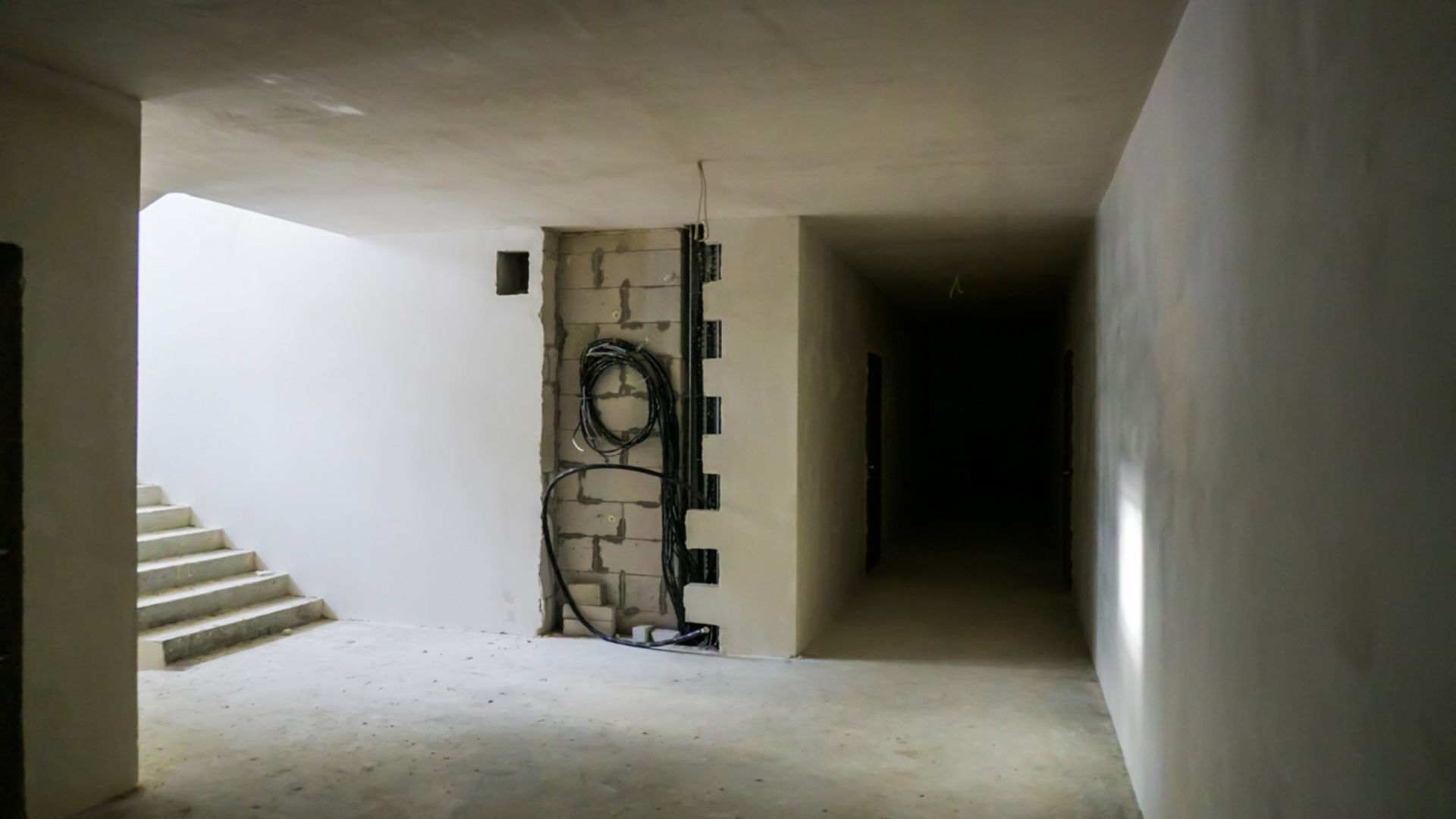

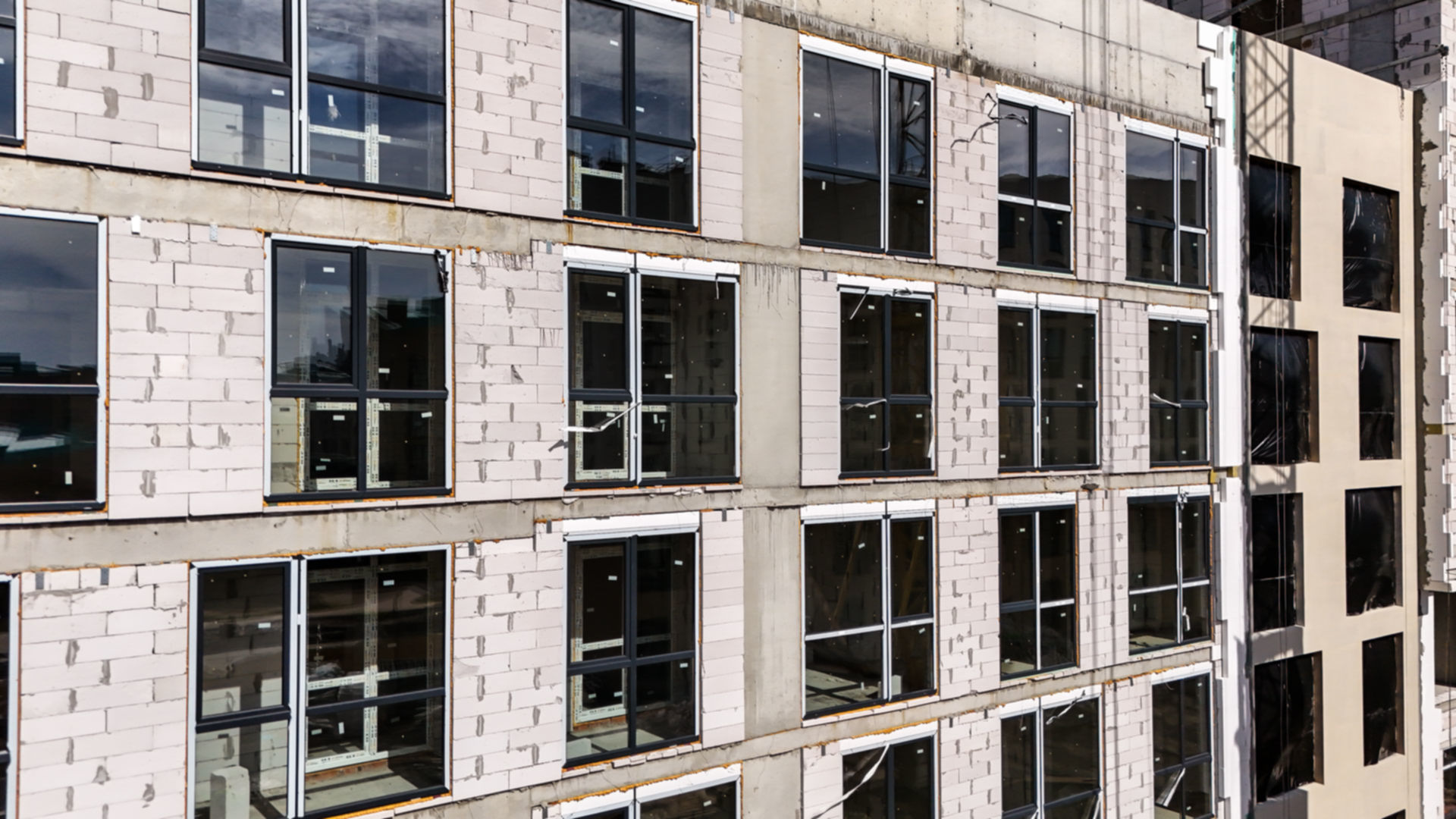

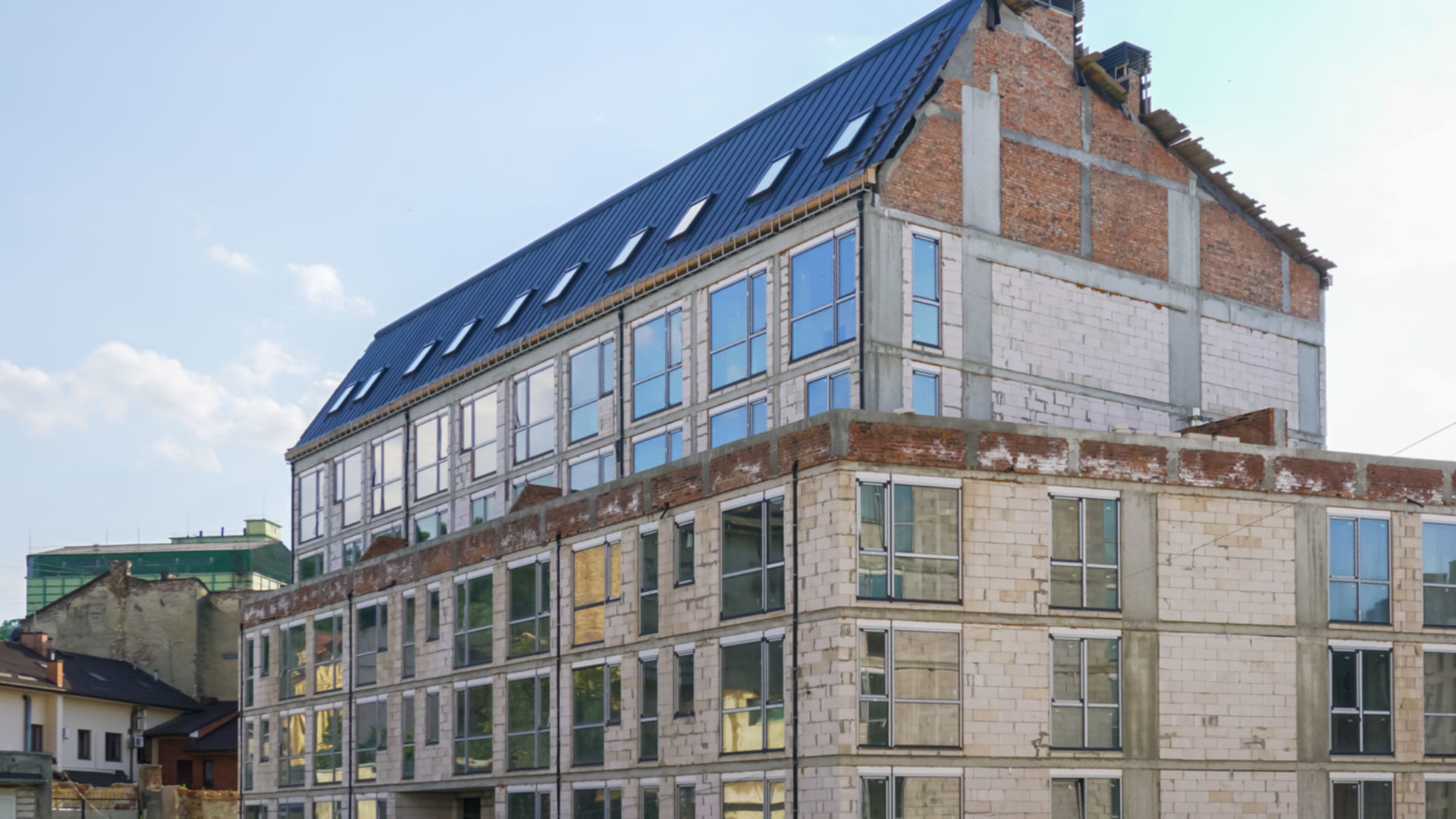

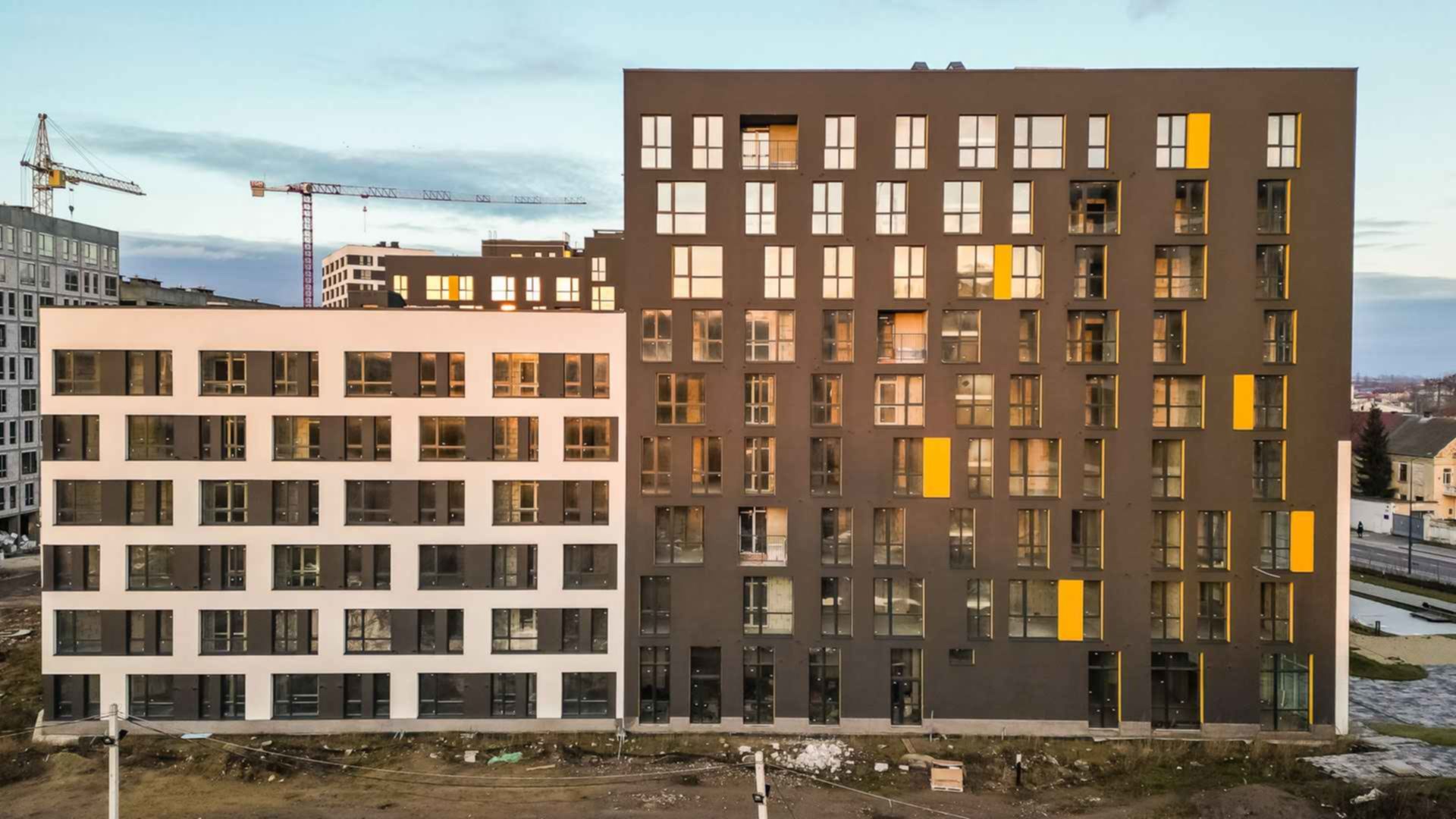

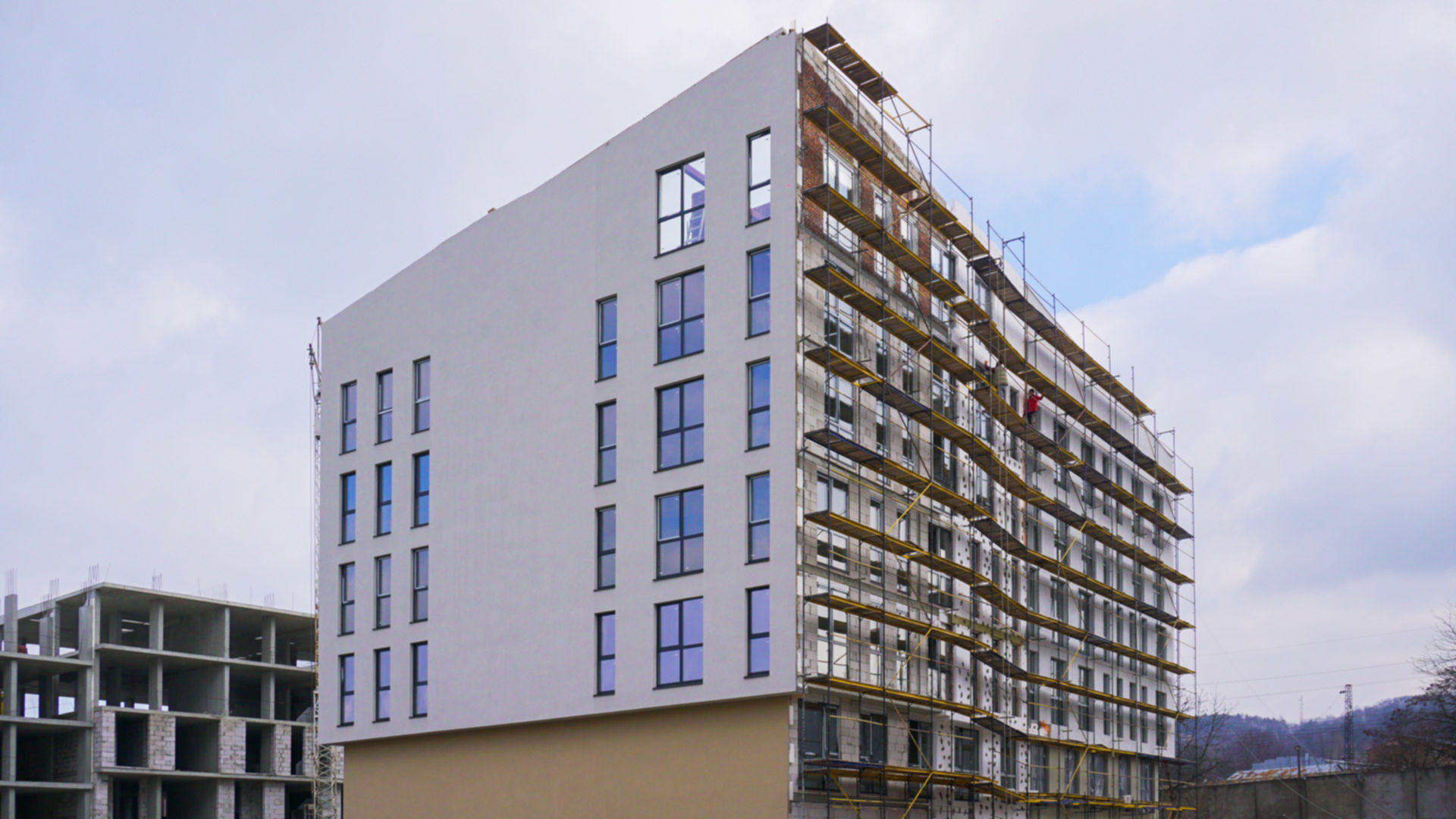

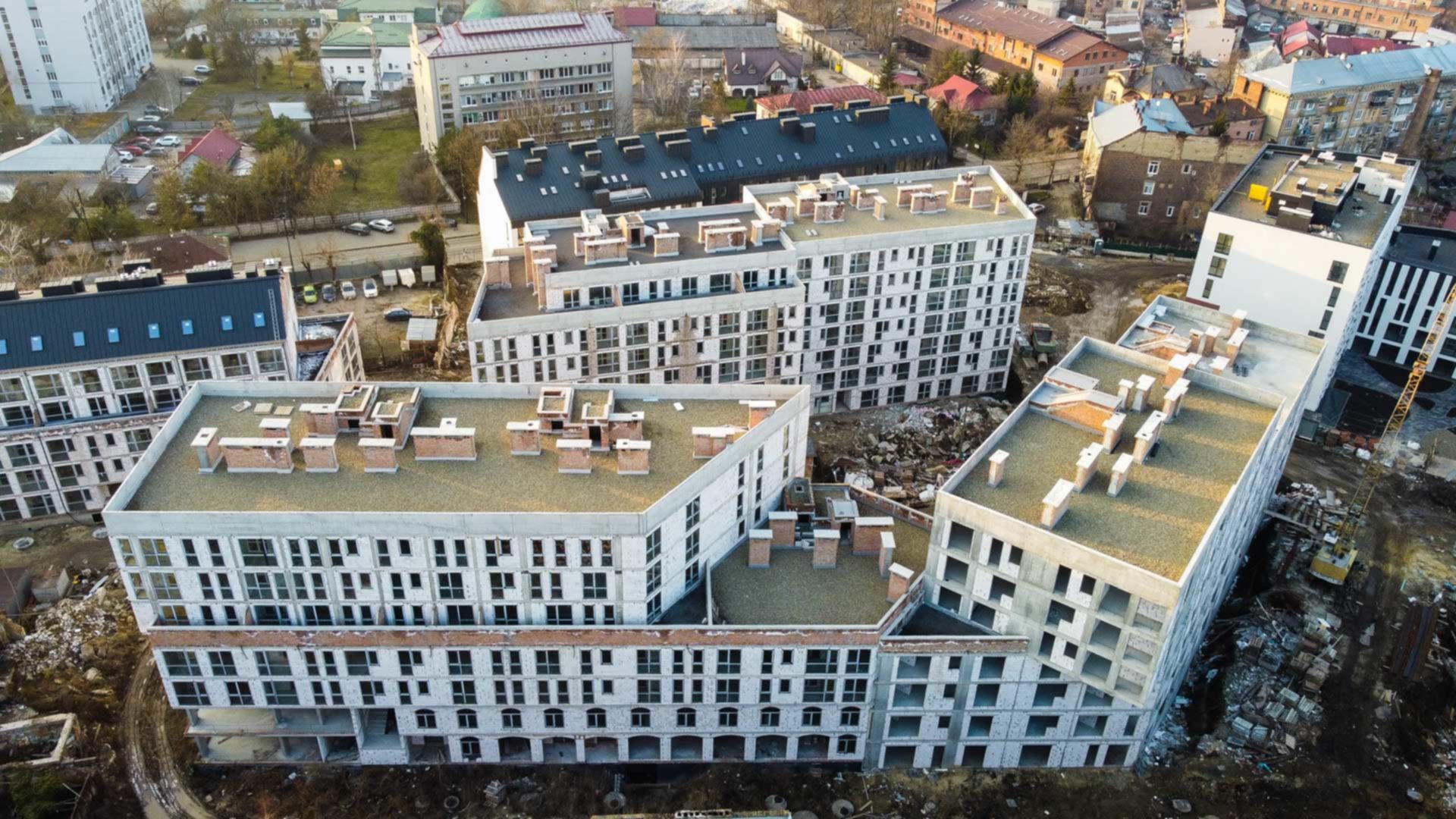

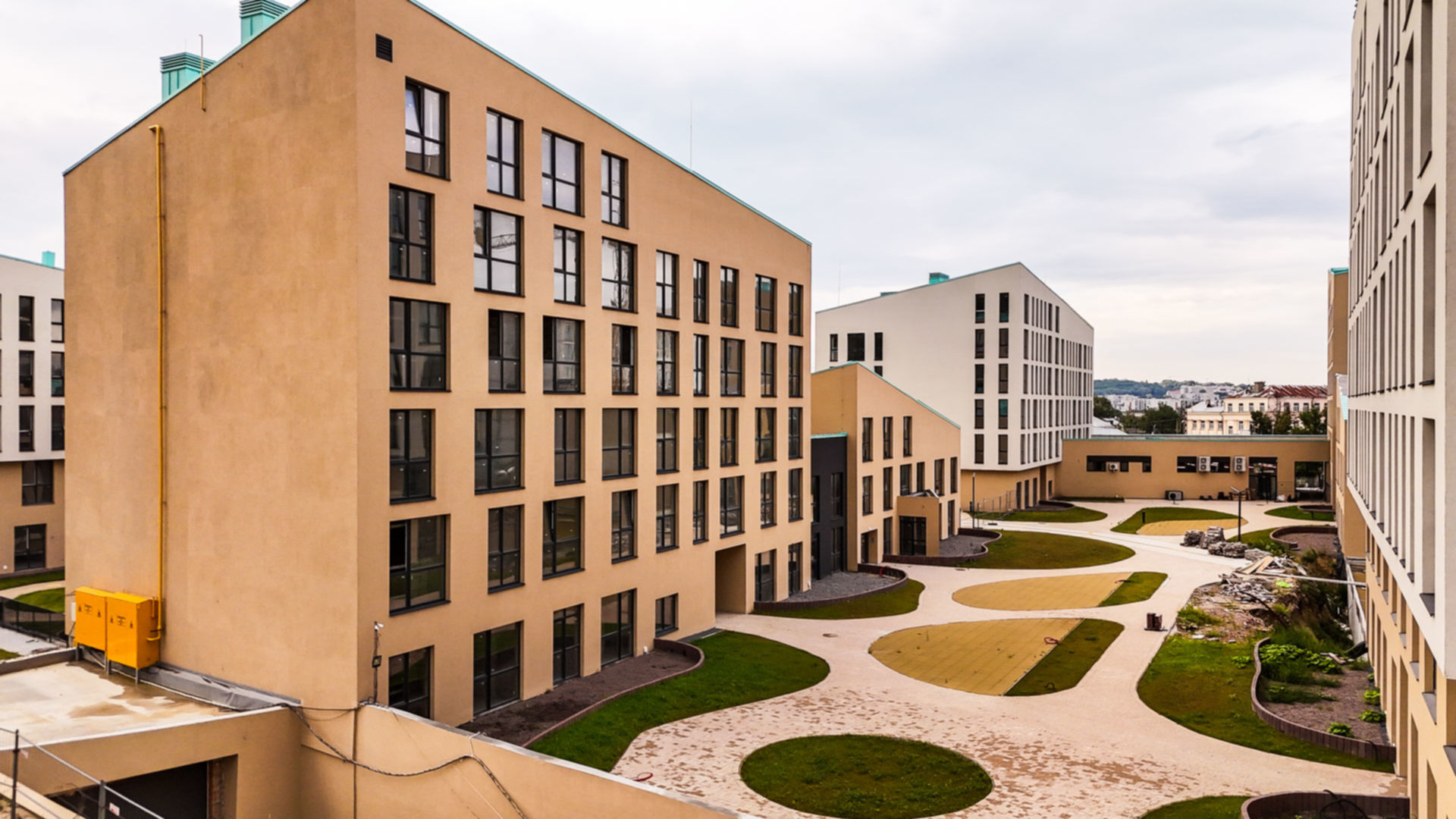

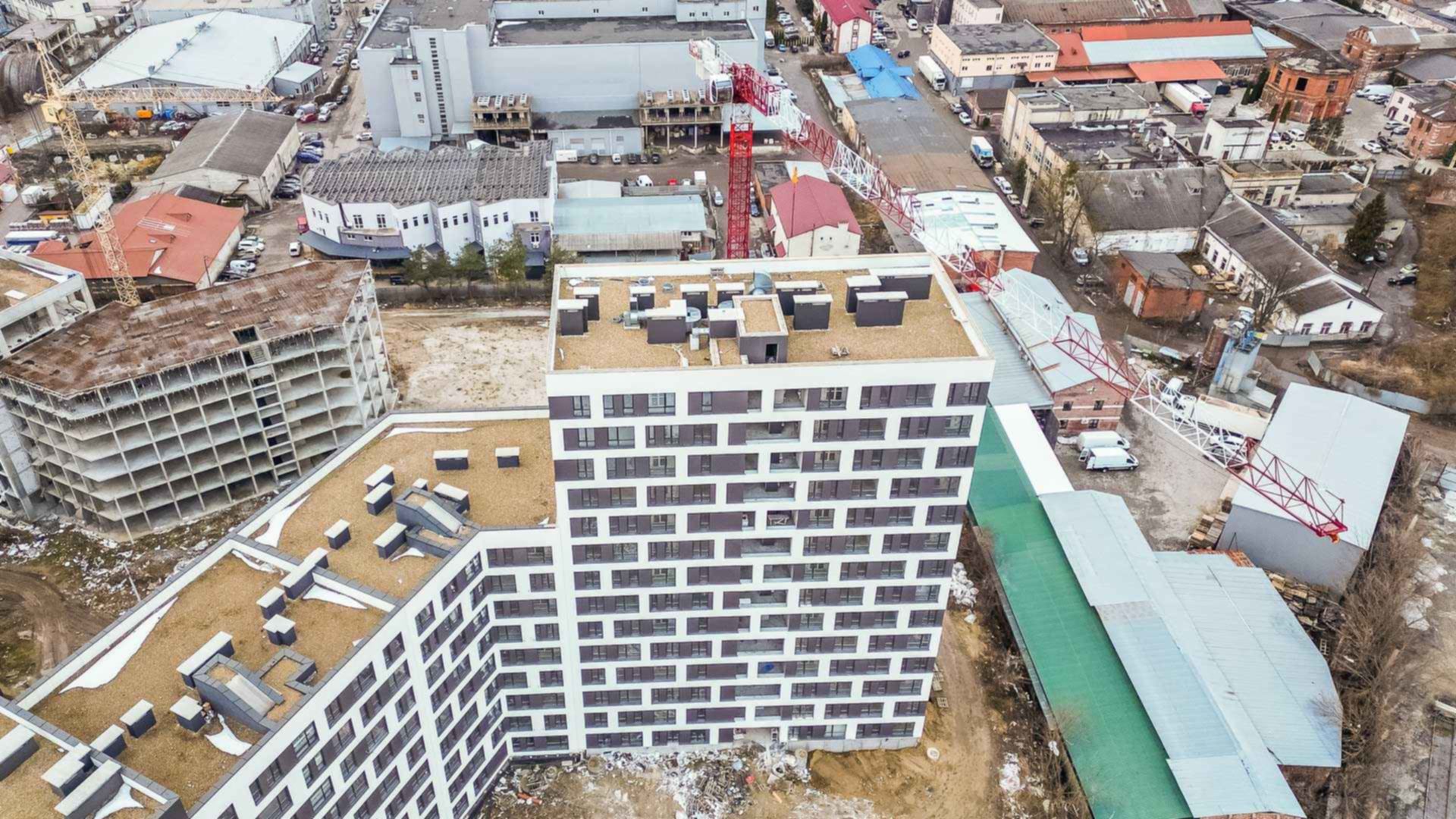

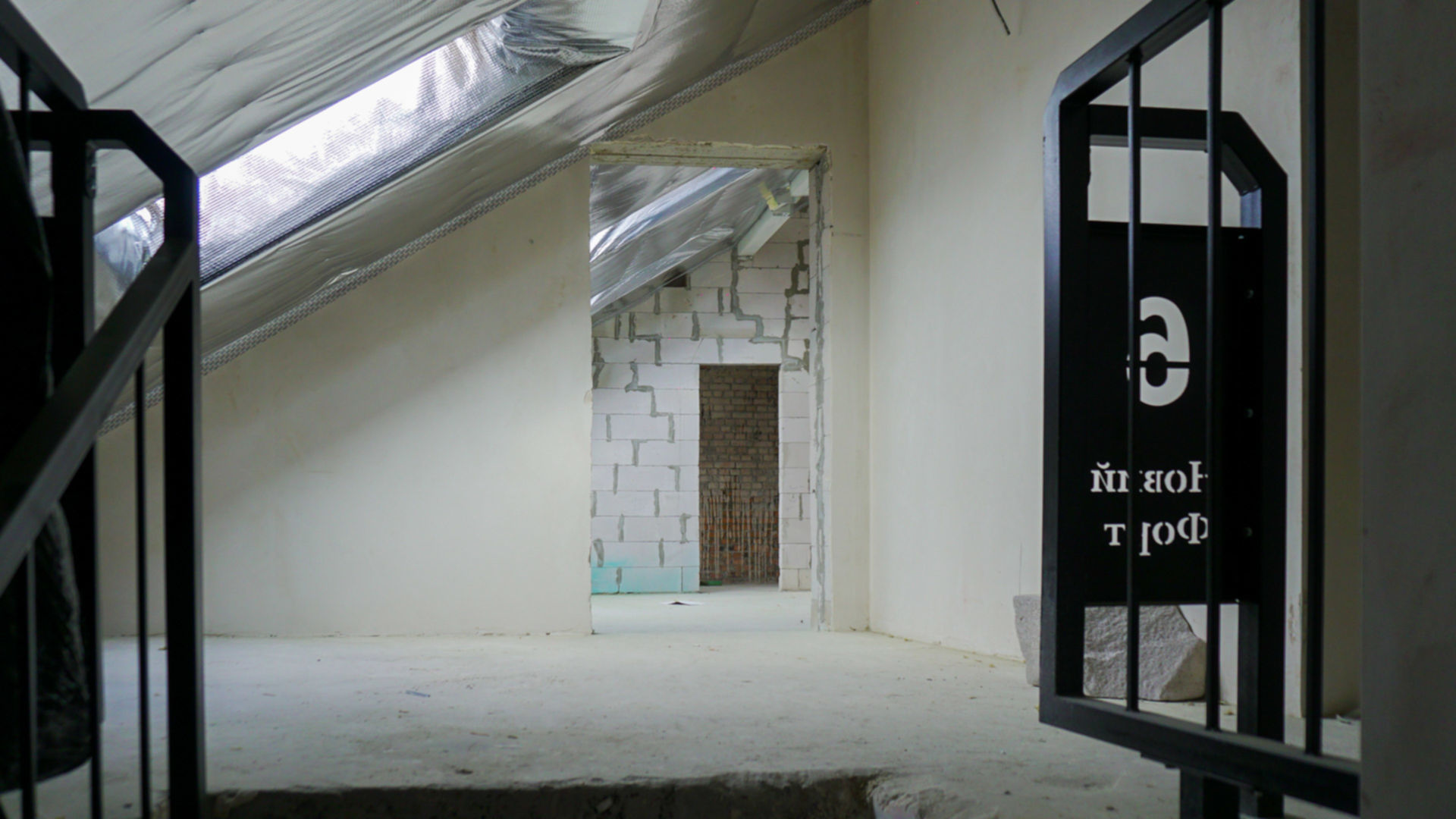

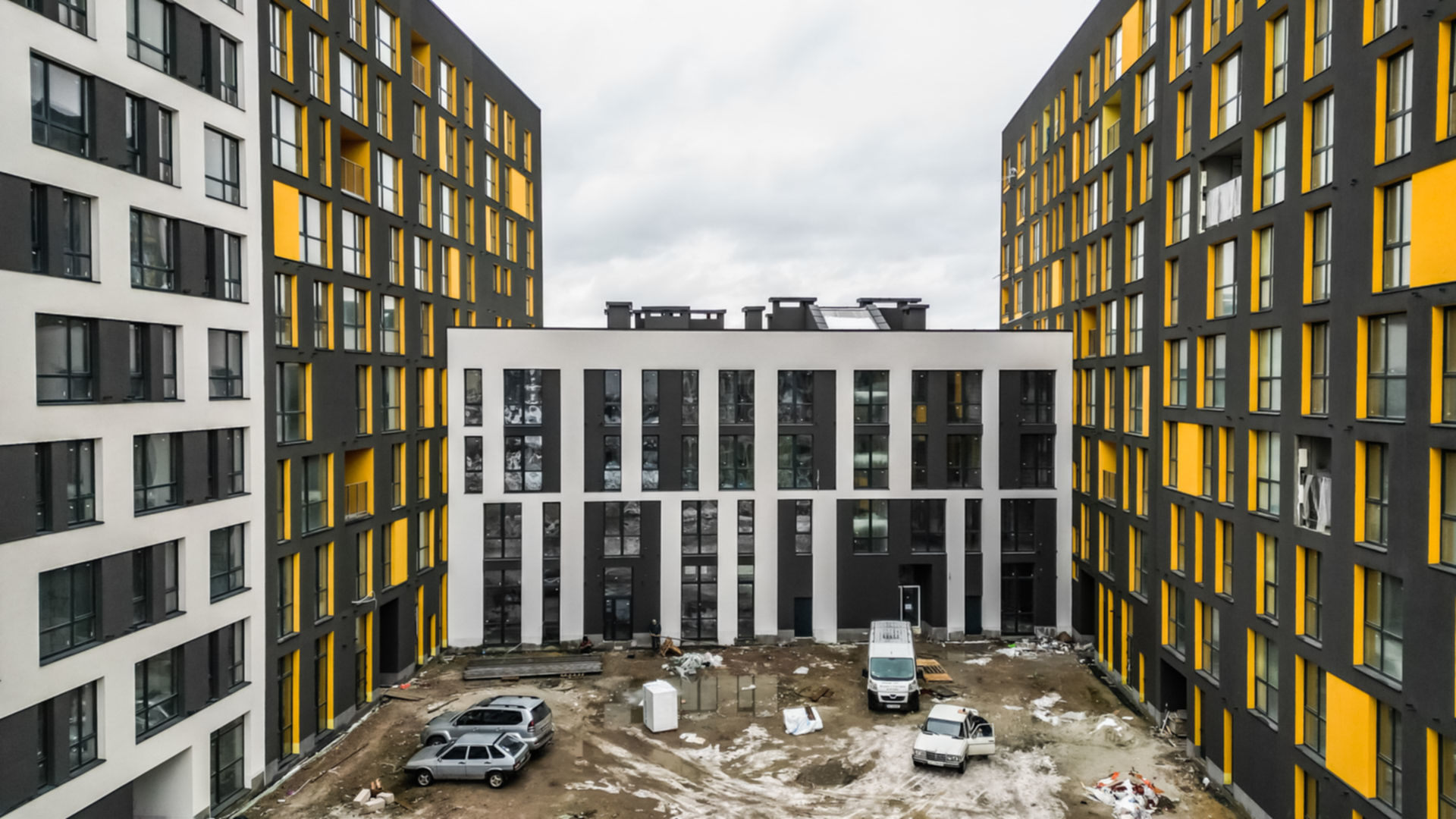

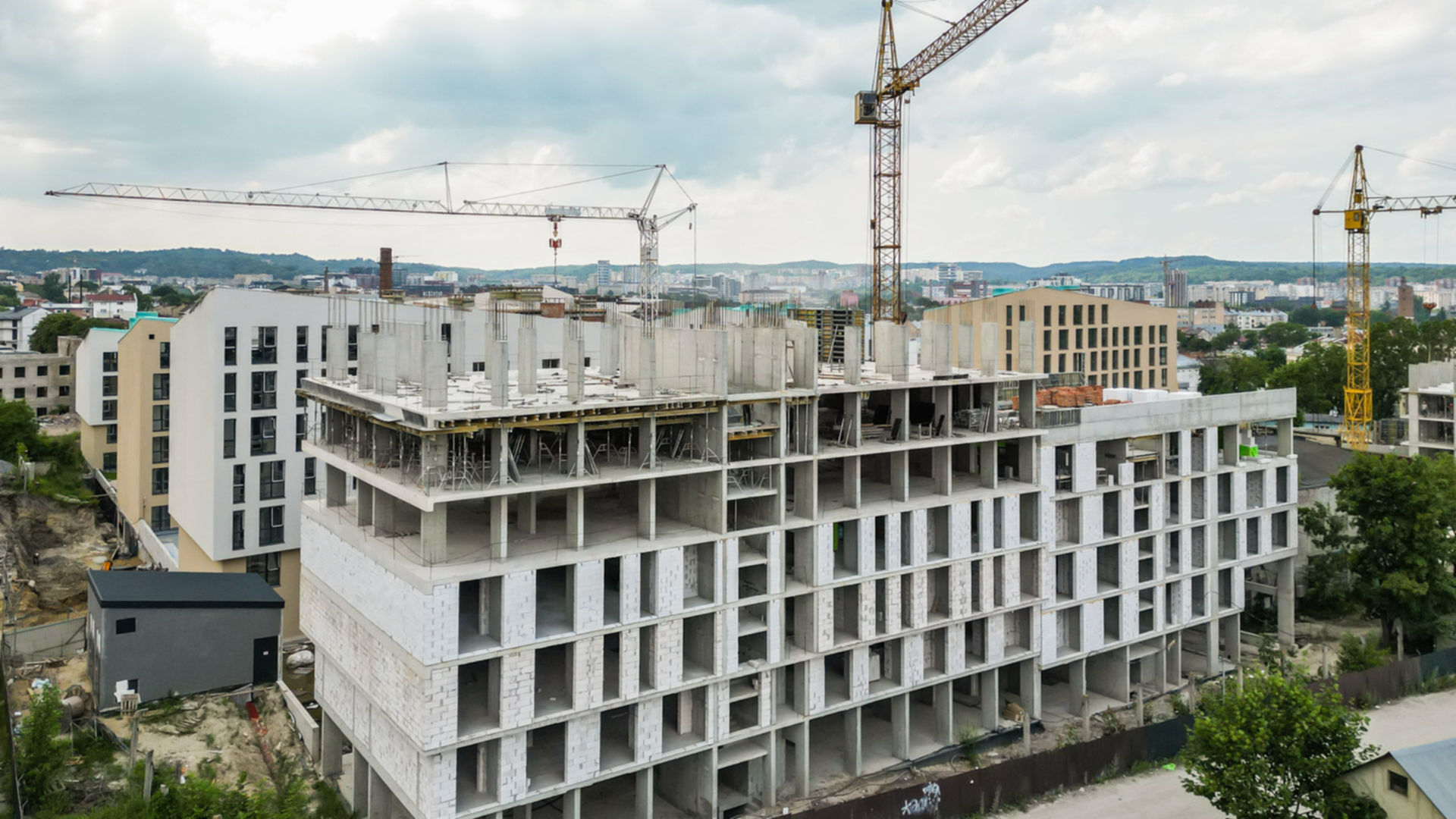

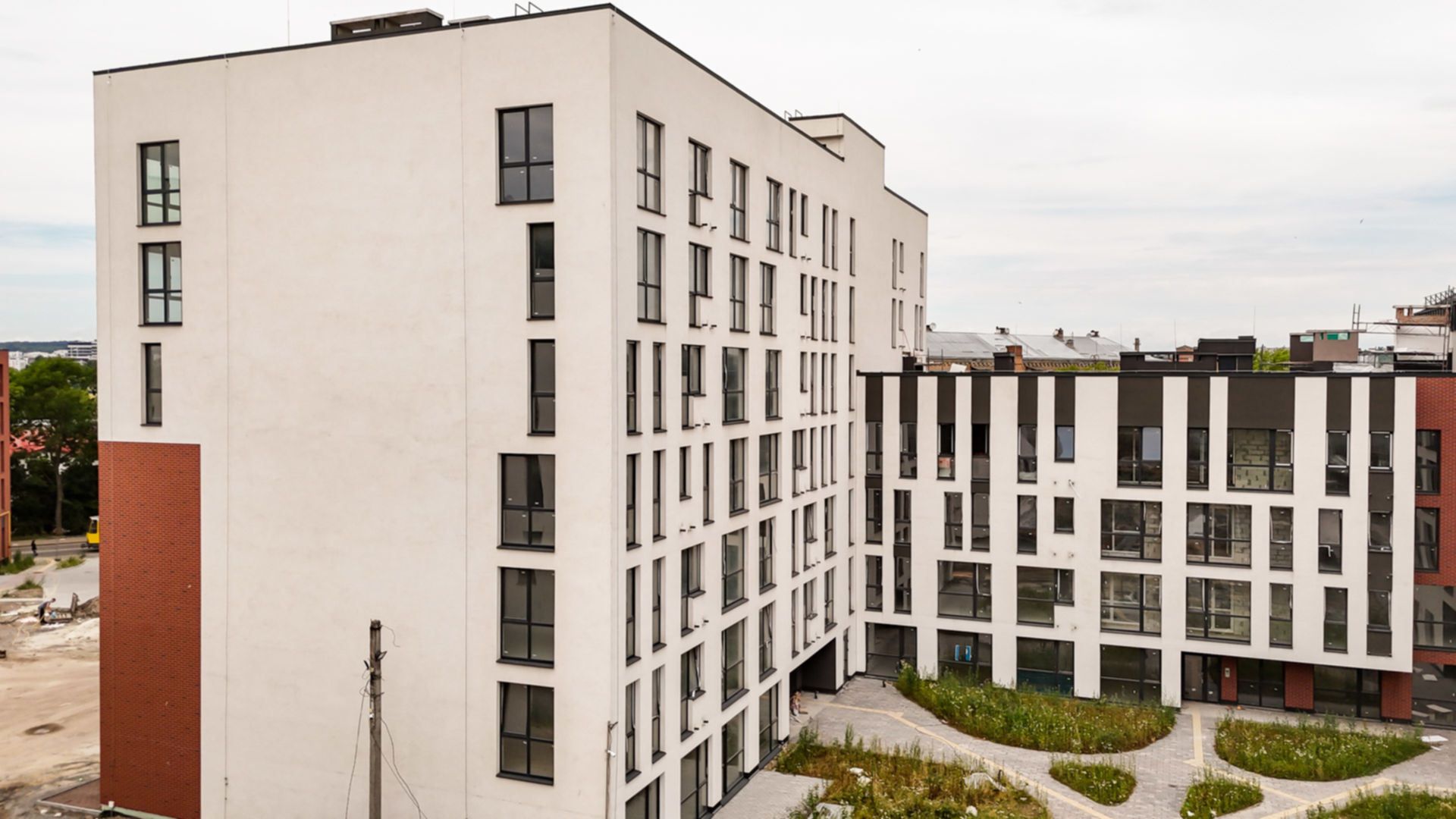

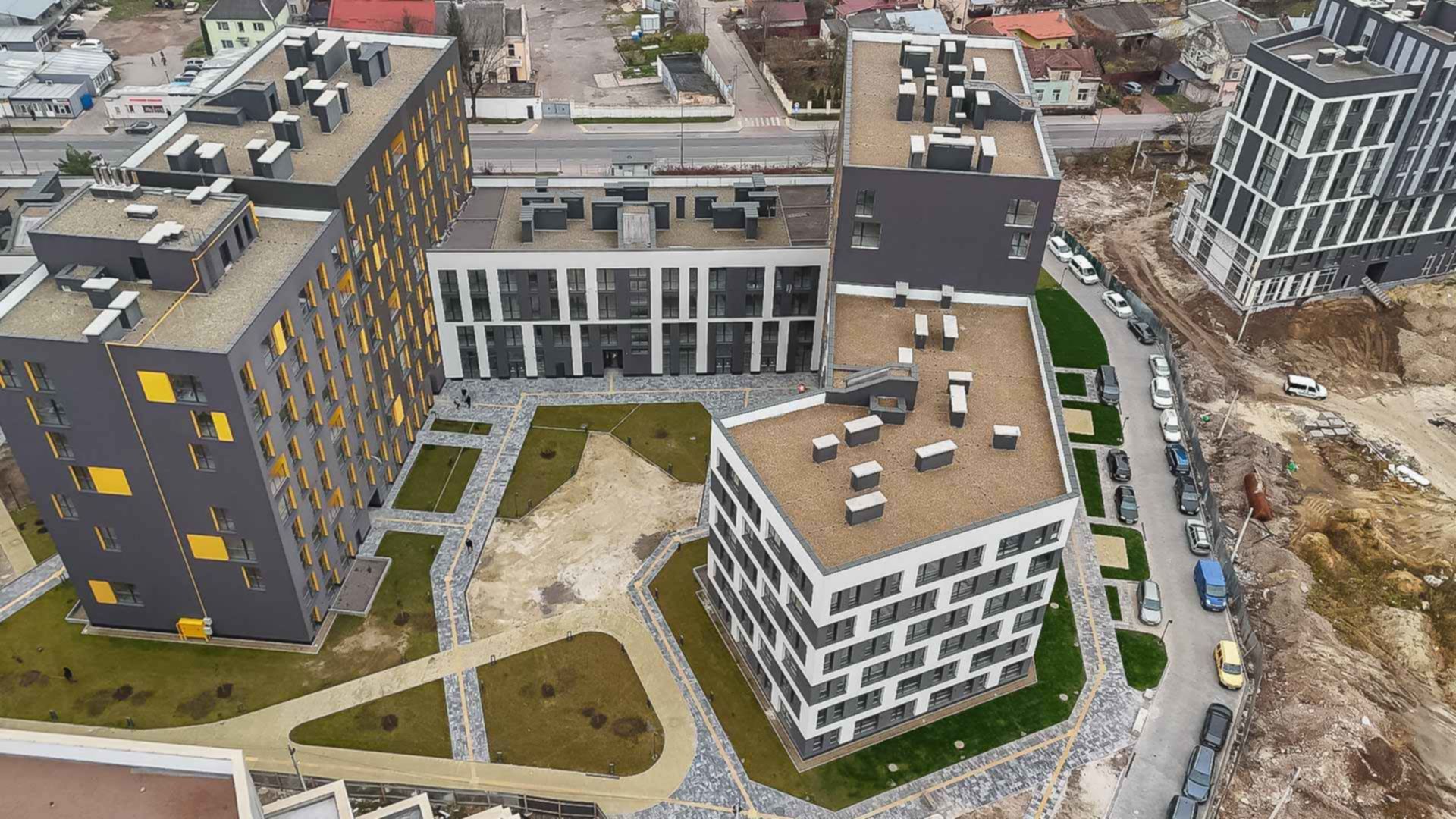

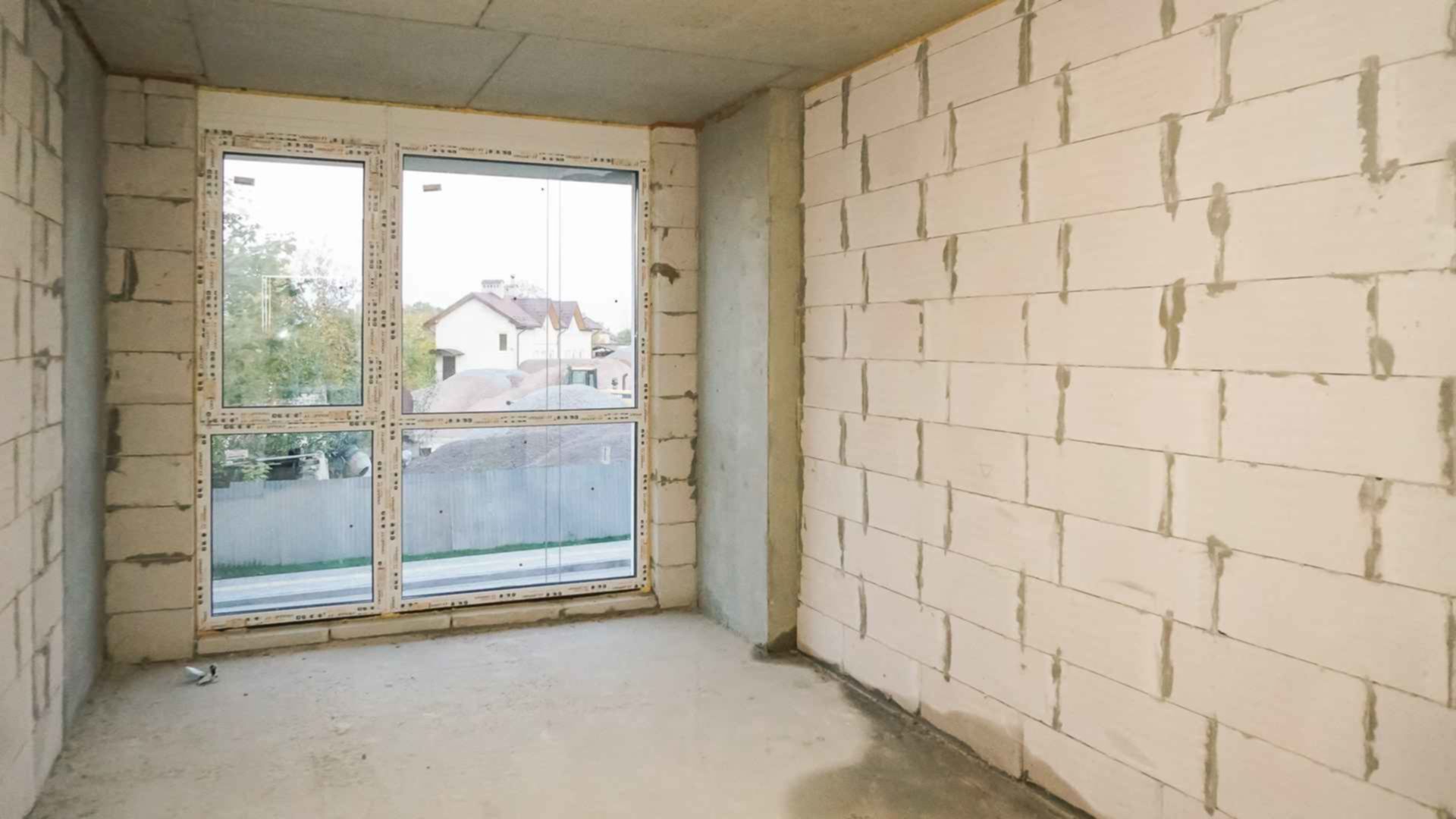

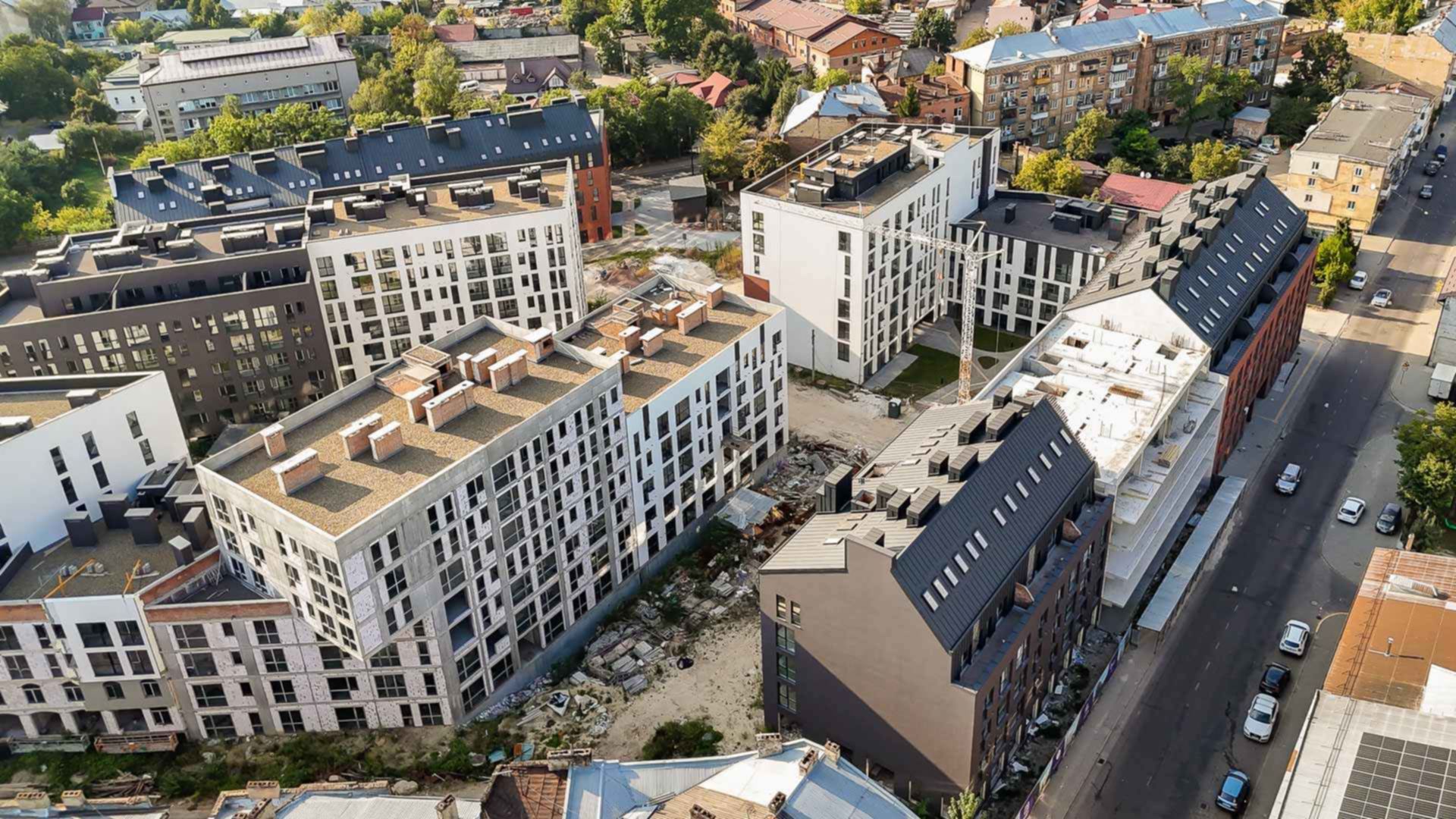

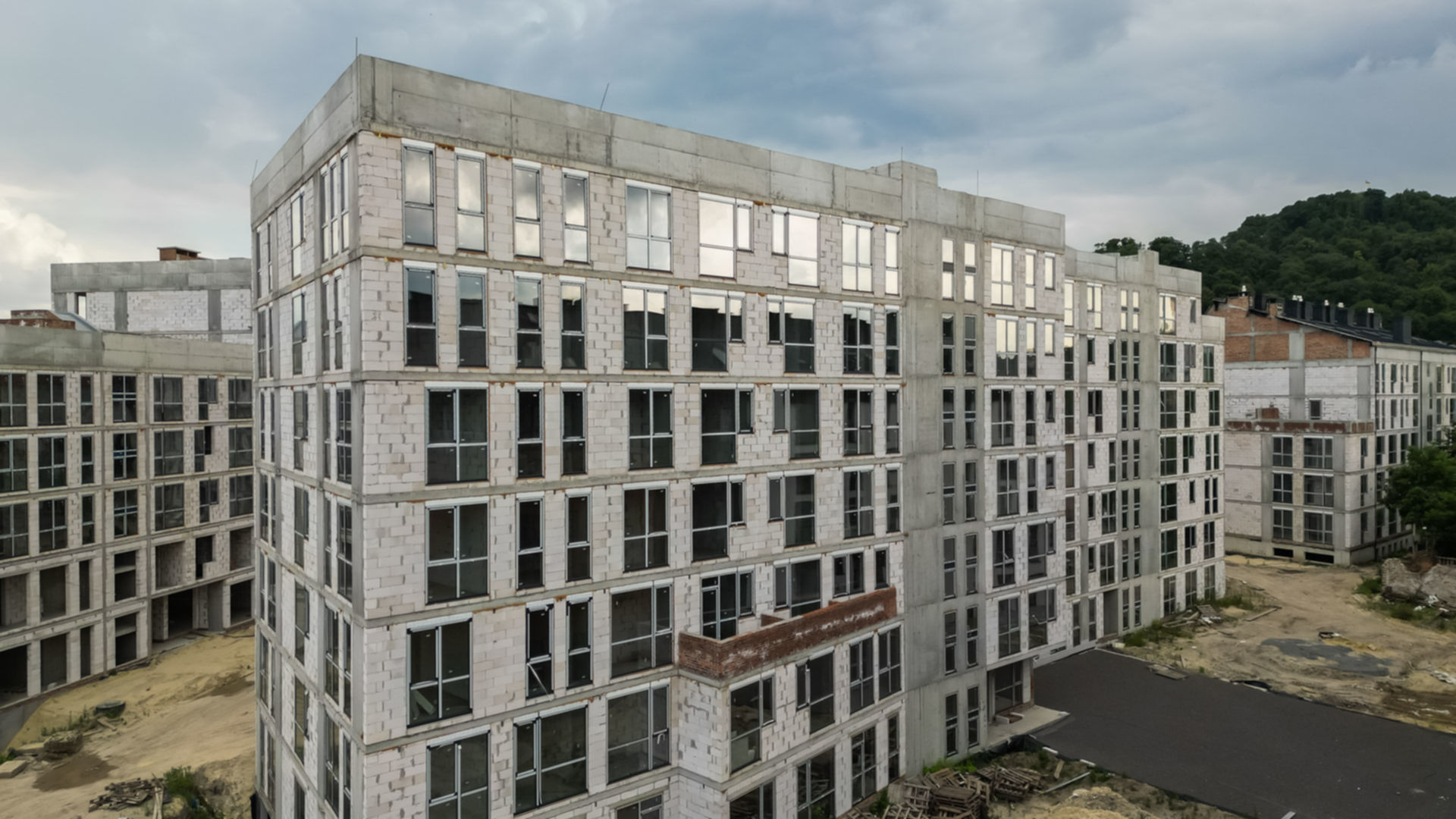

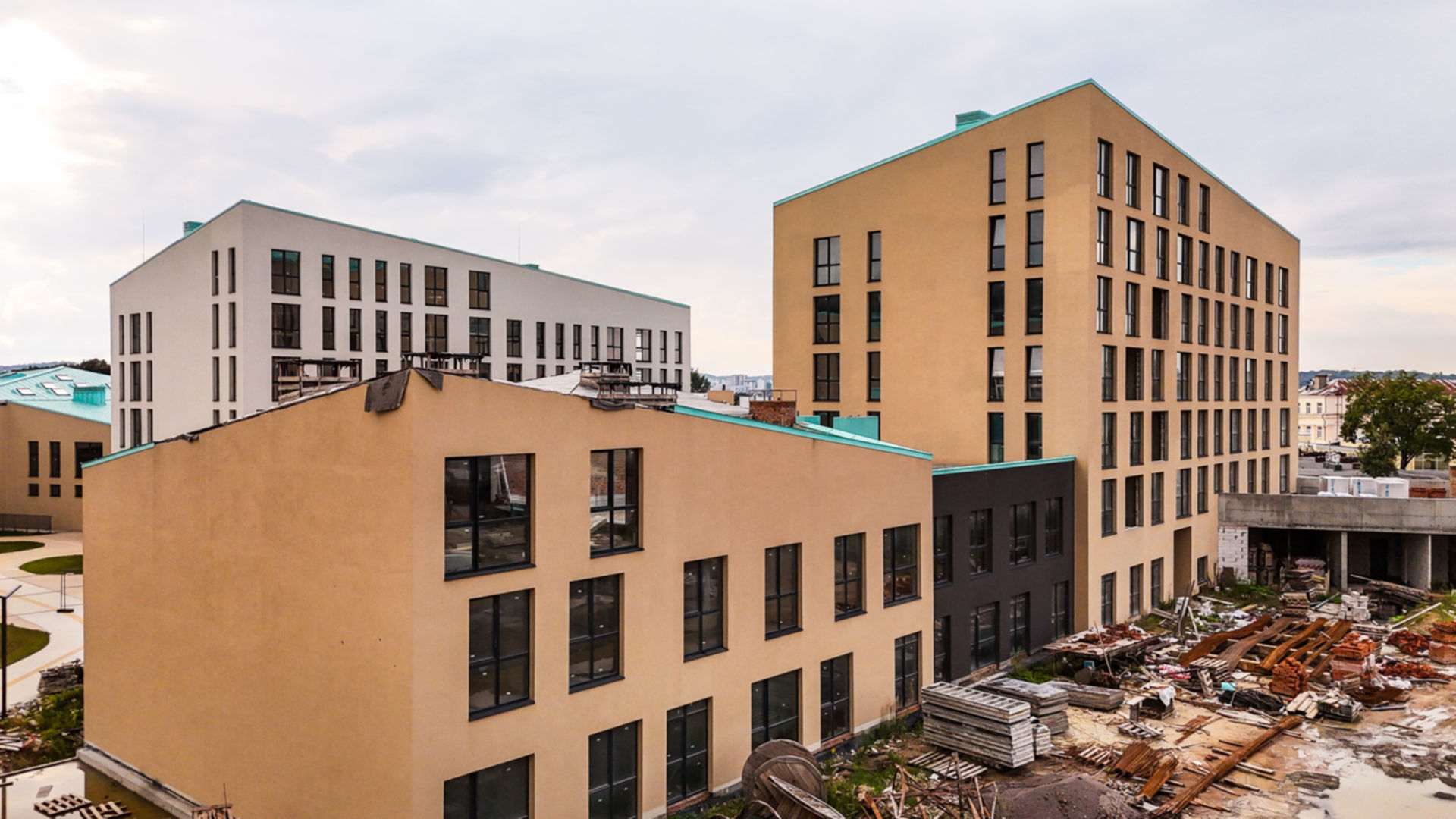

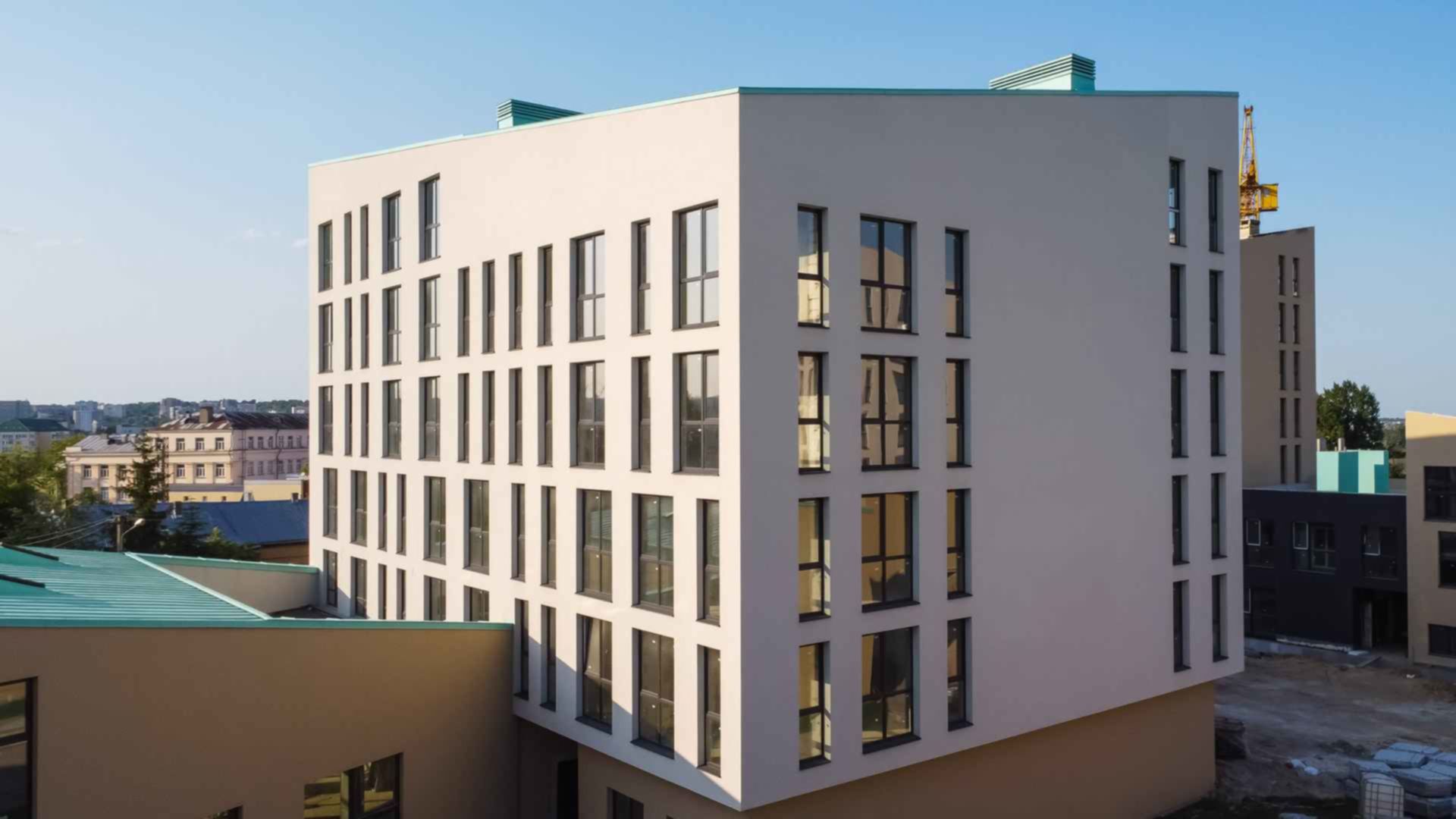

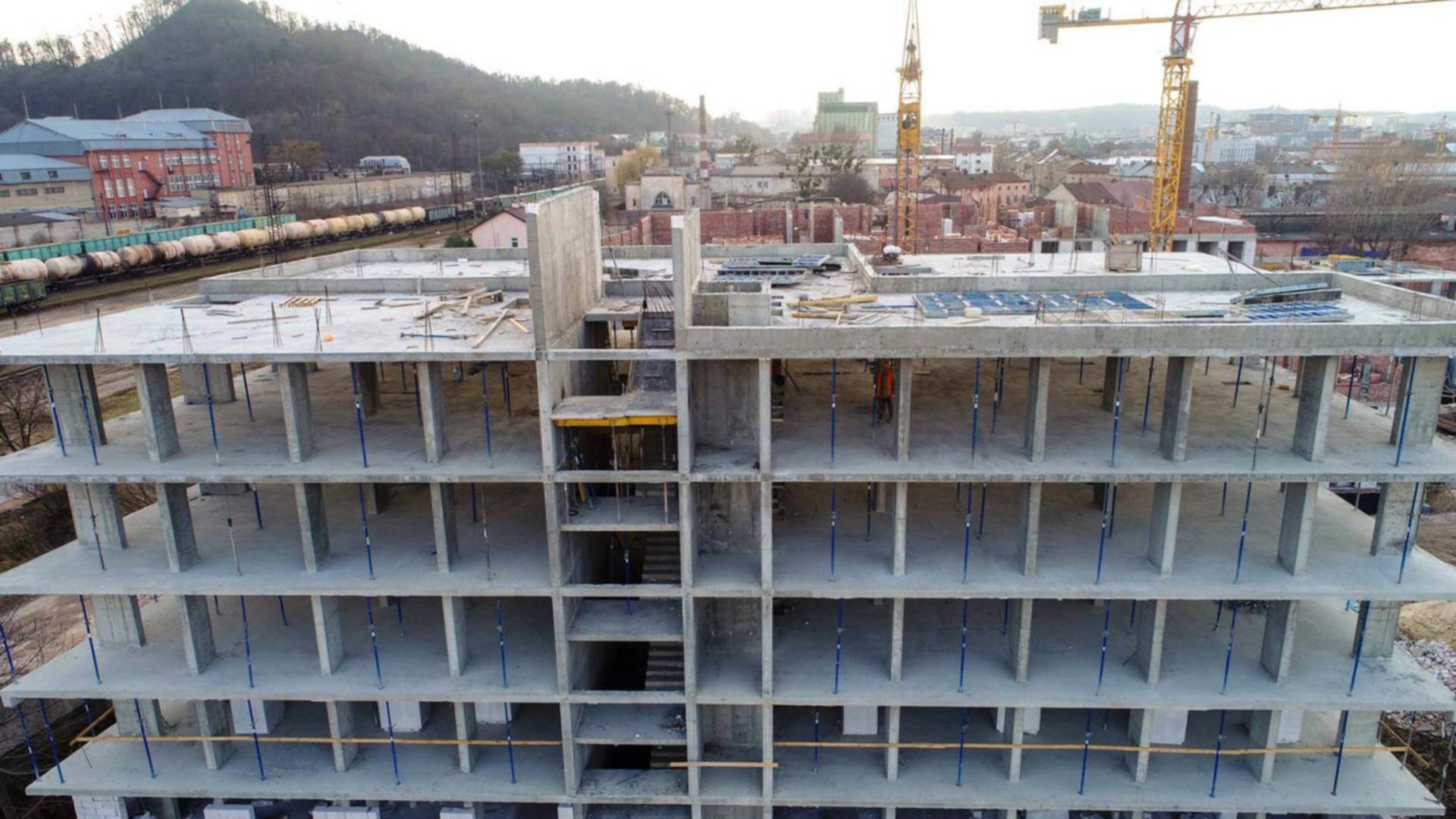

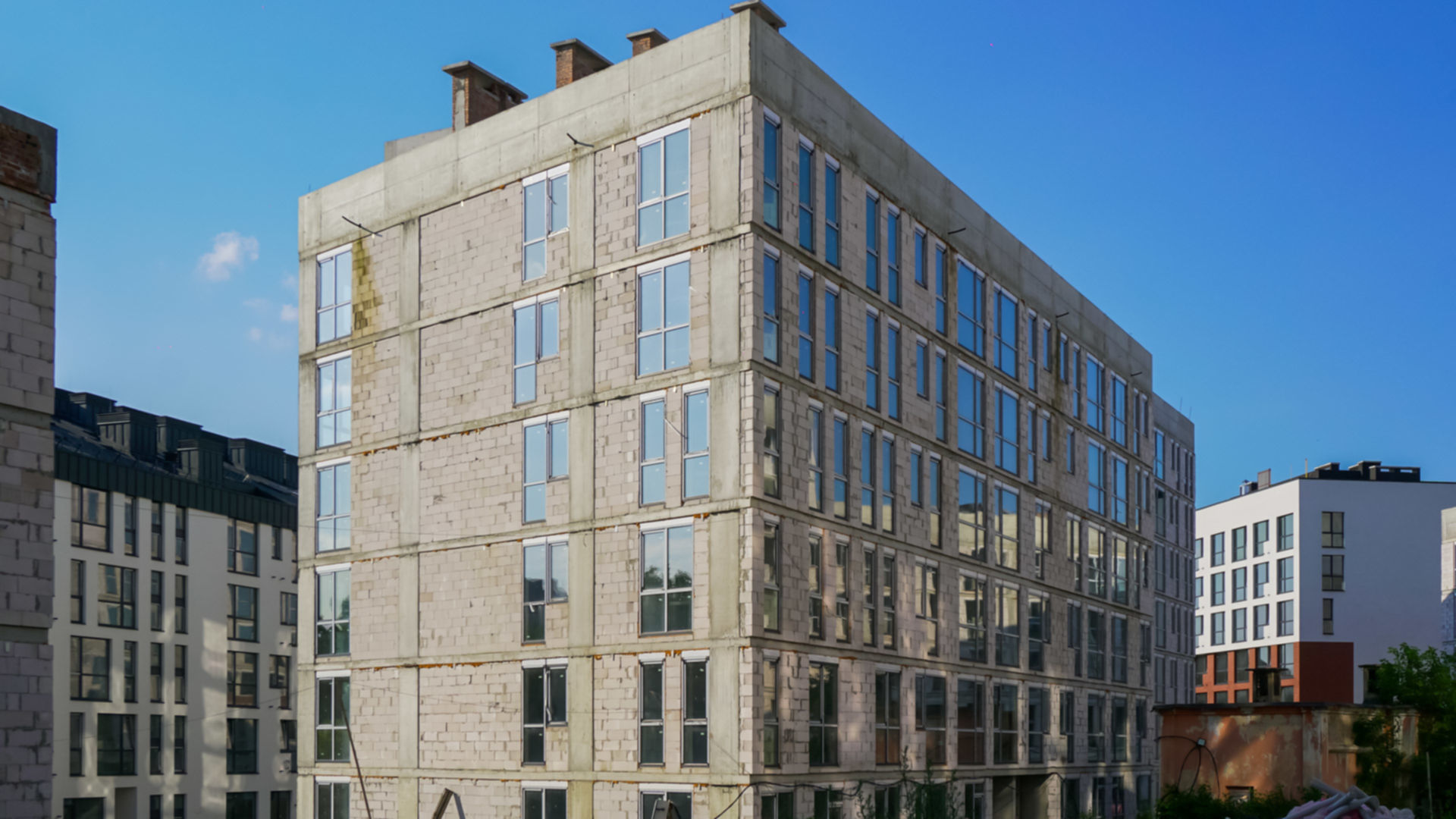

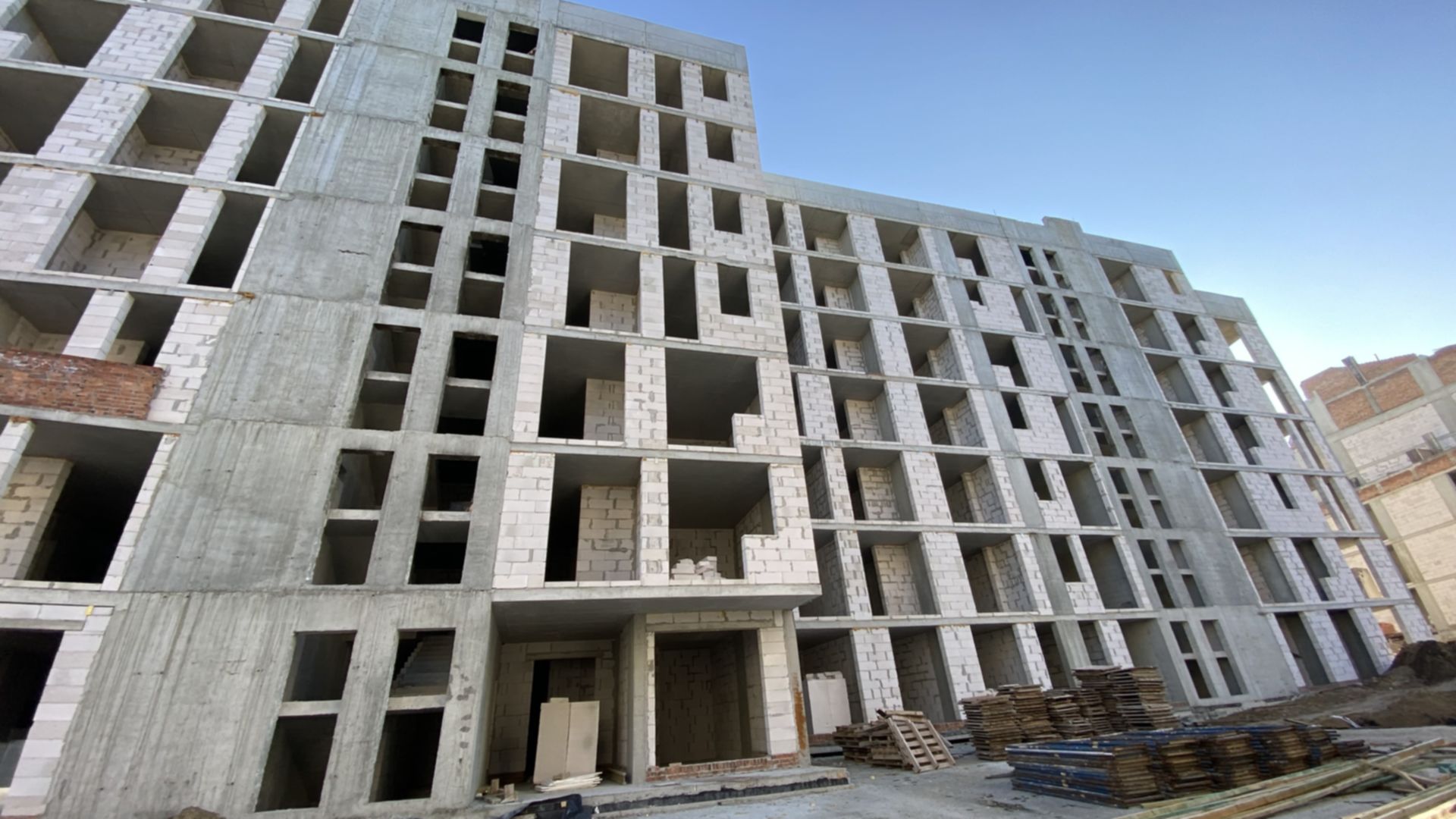

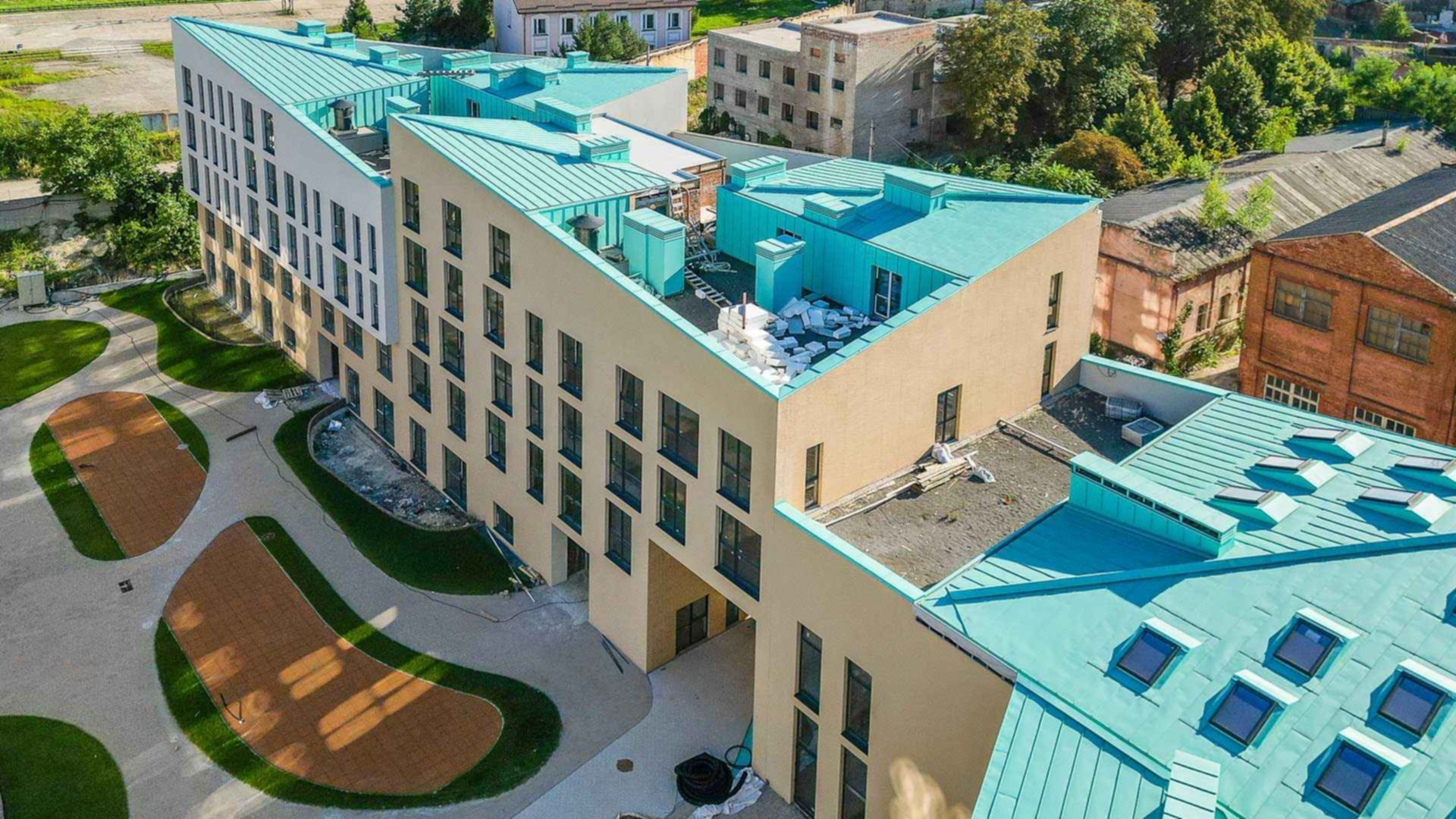

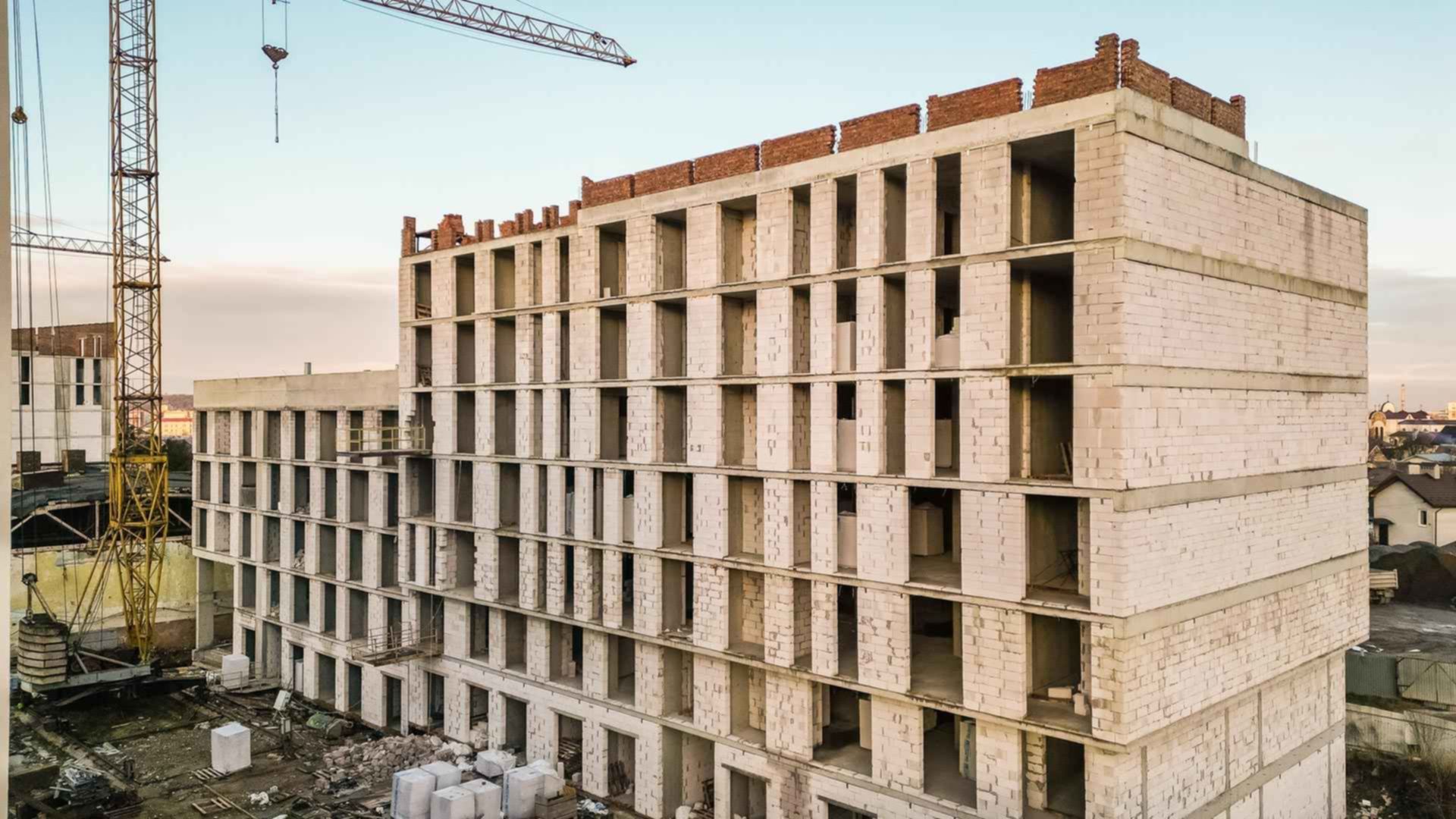

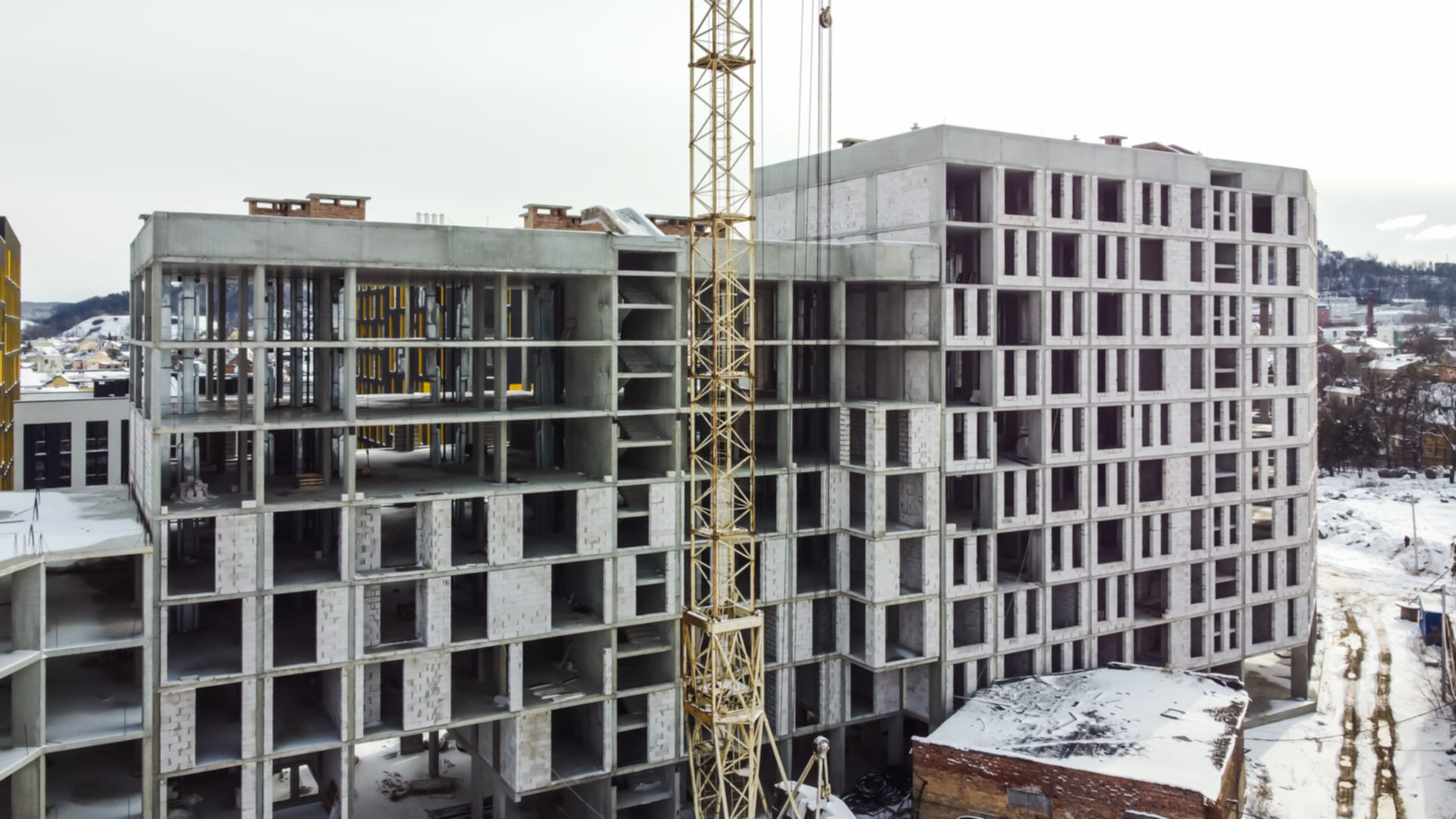

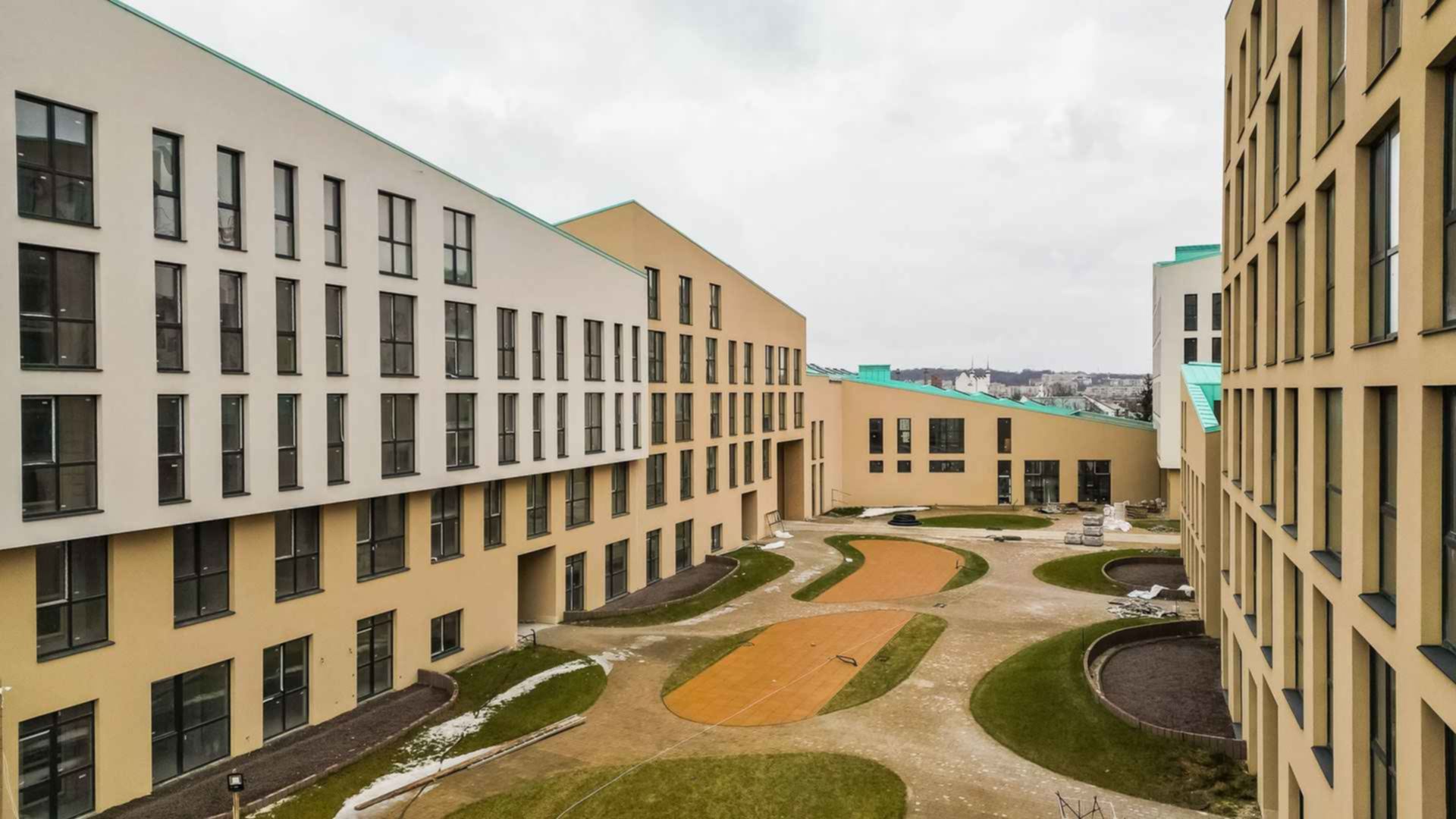

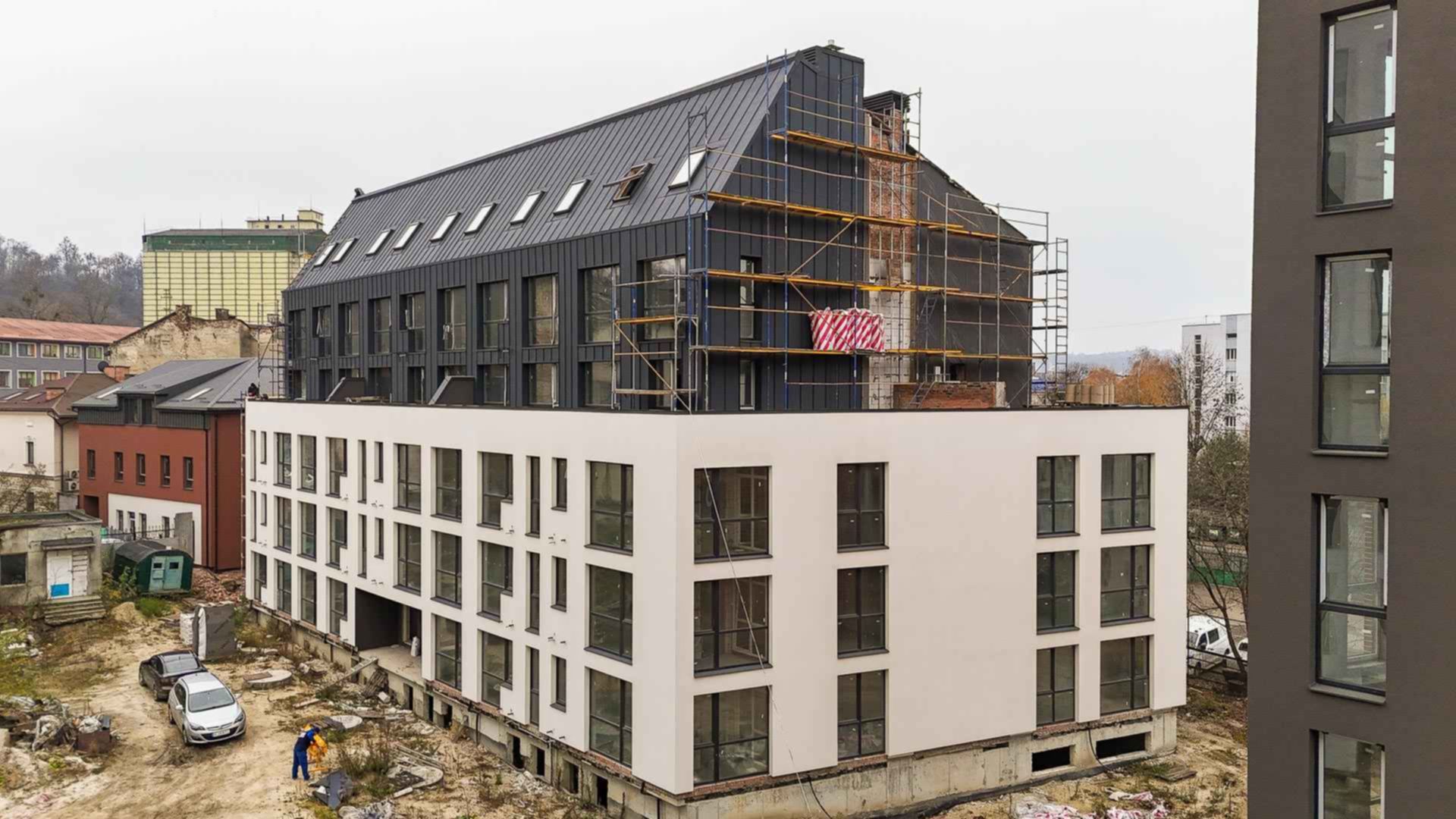

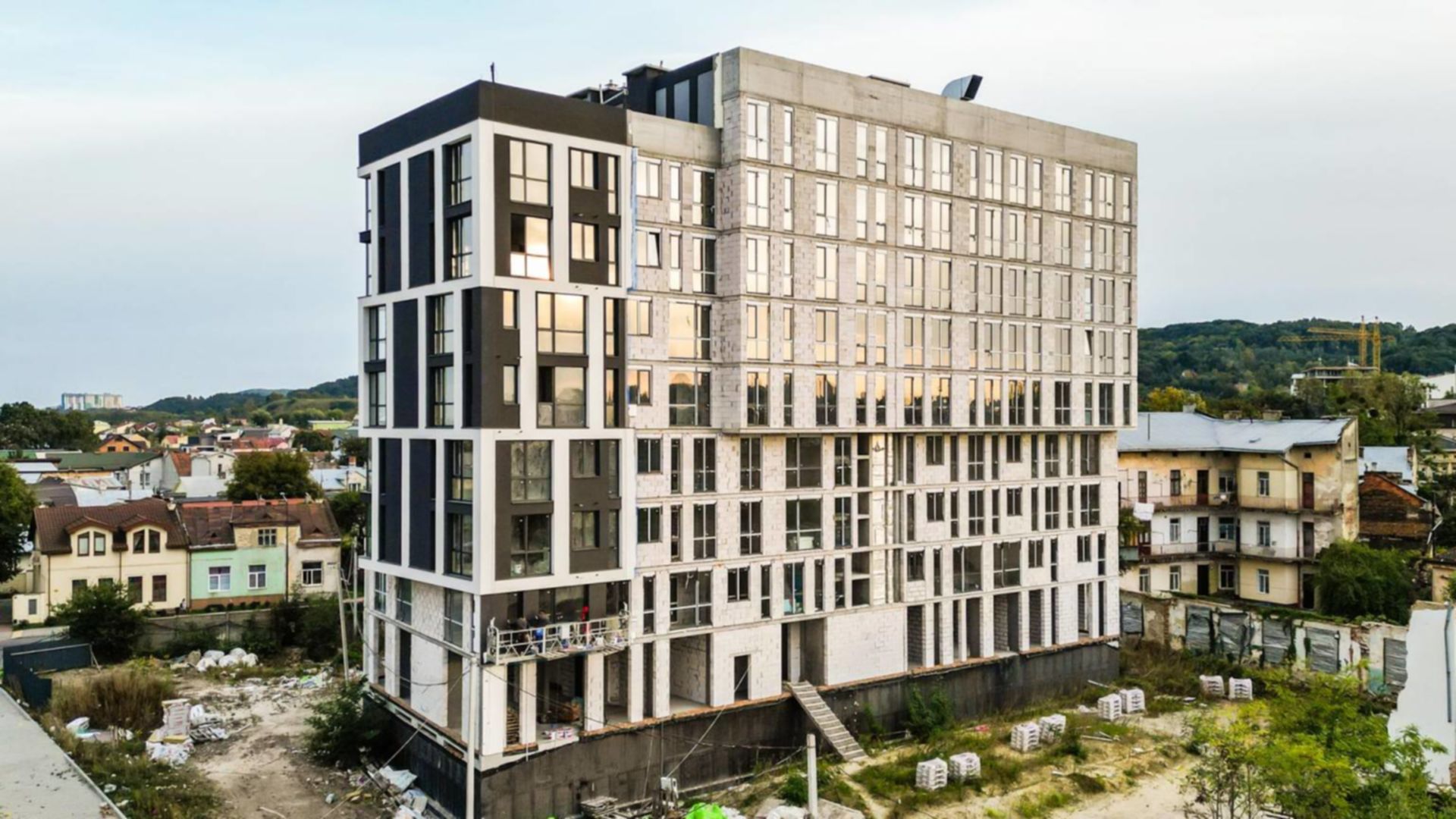

Очередь 1, Вежа, секции А1-А6
Технология монолитно-каркасная
Внутренние работы
Дата сдачи 2 кв. 2024
Перенесено с 1 кв. 2024
Завершено 9 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на август 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на декабрь 2020

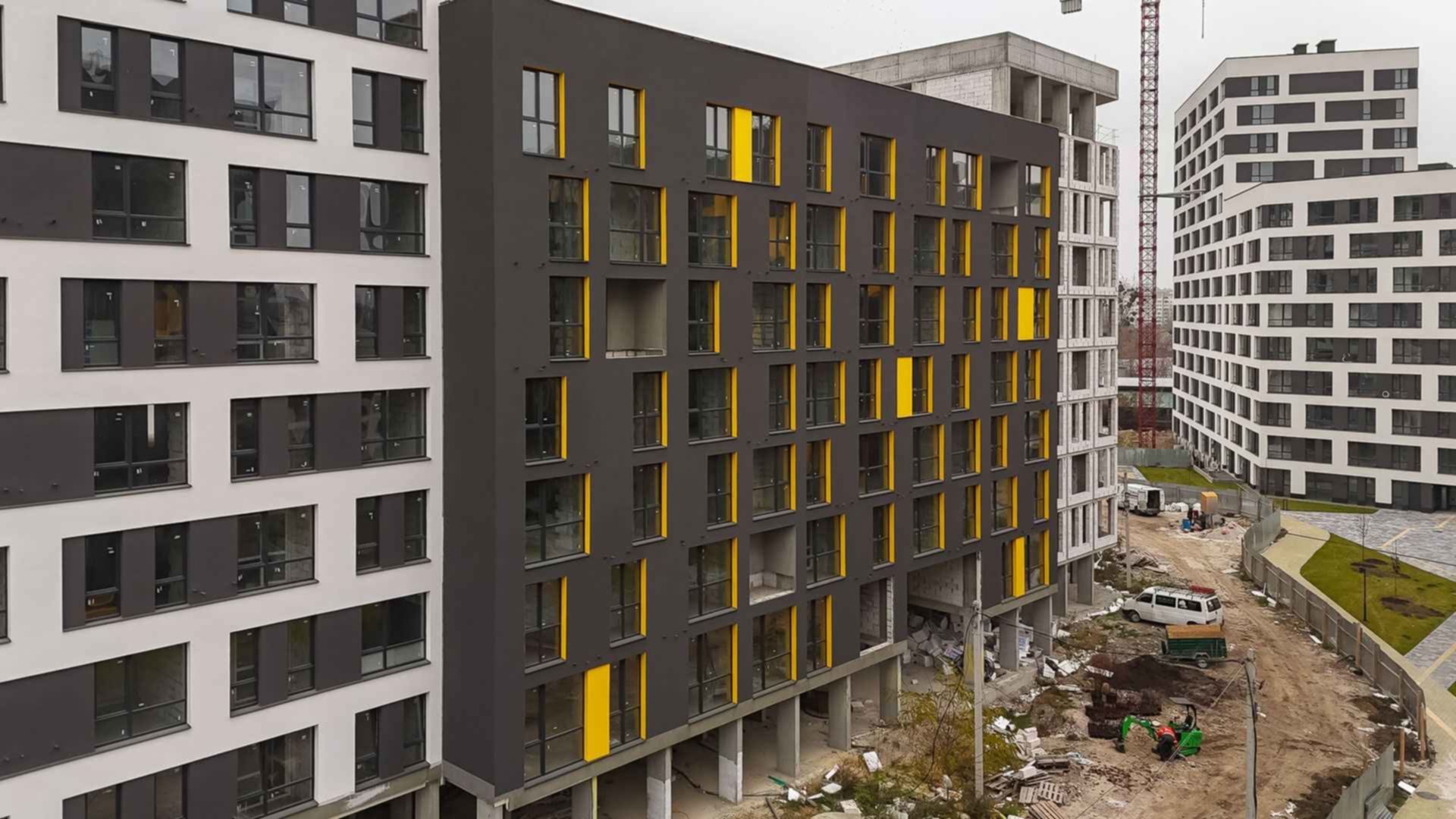

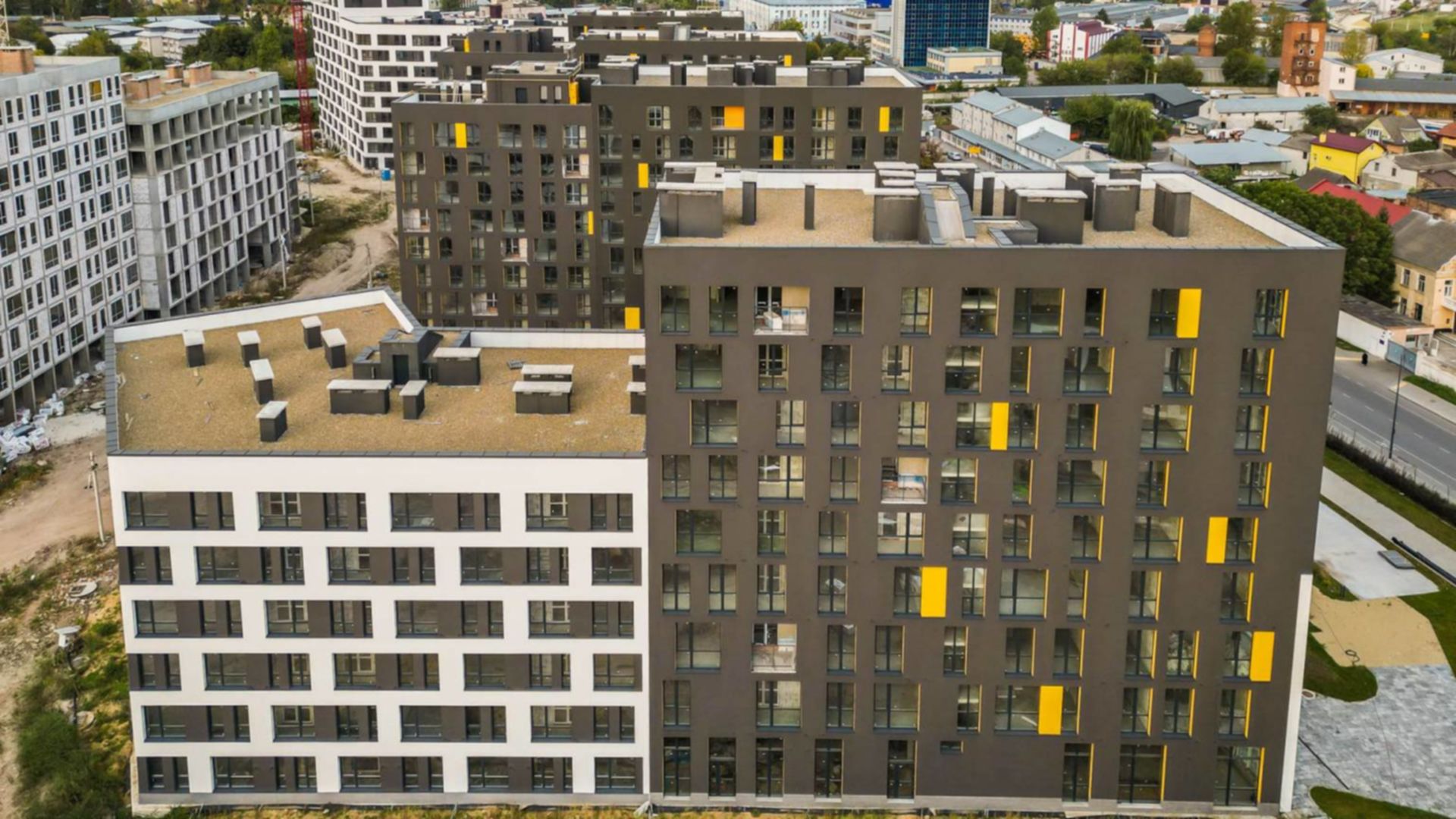

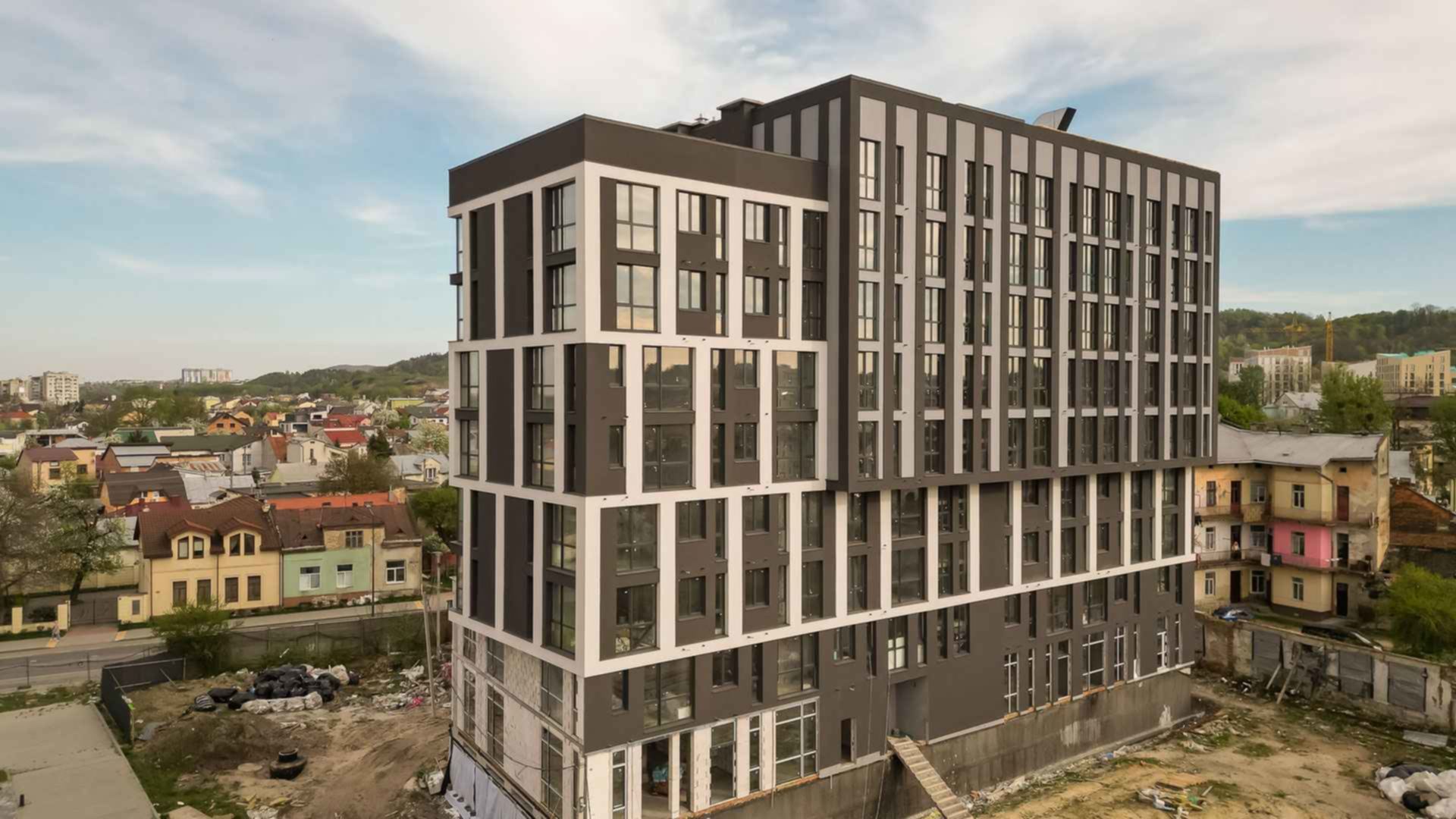

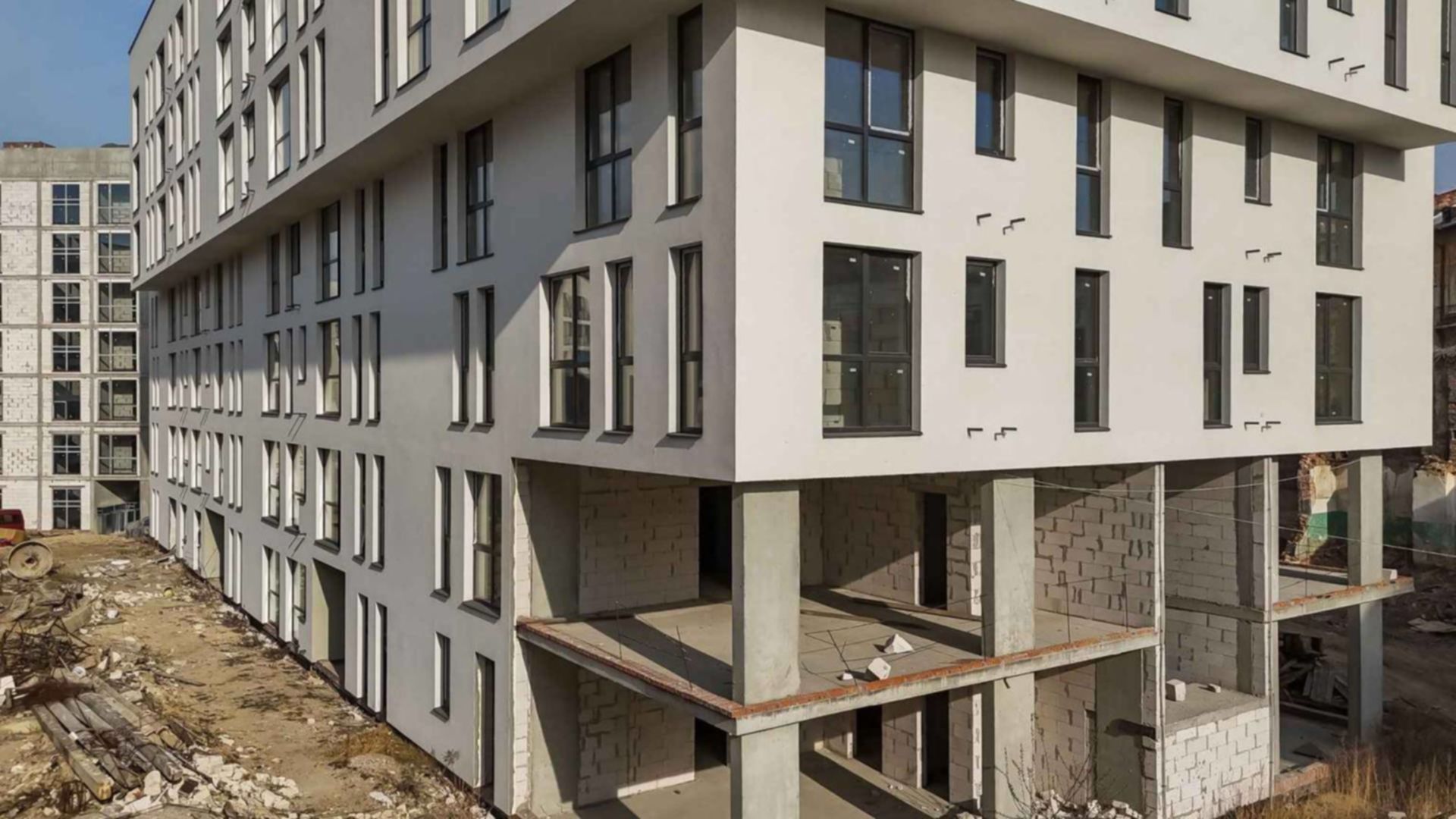

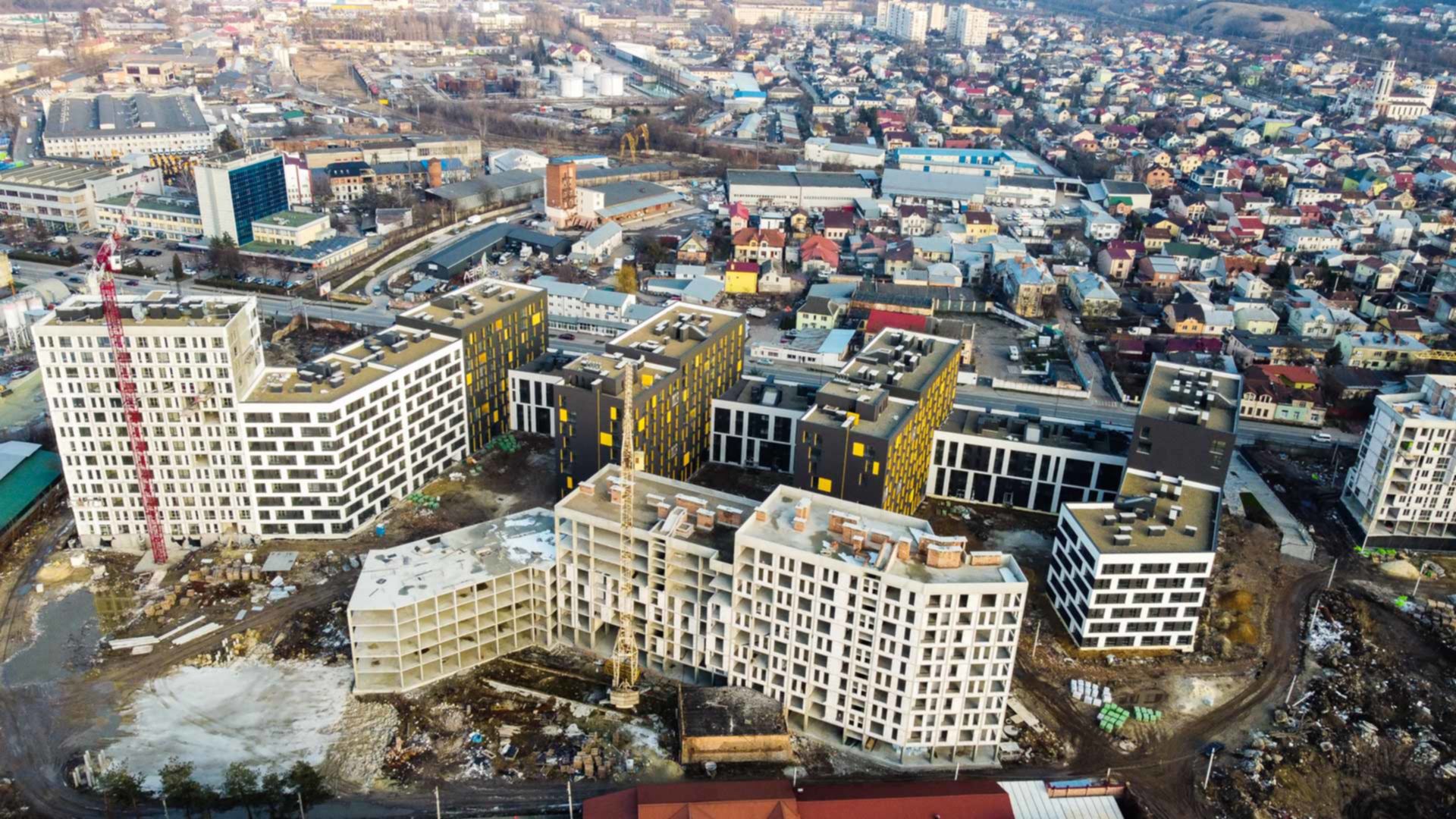

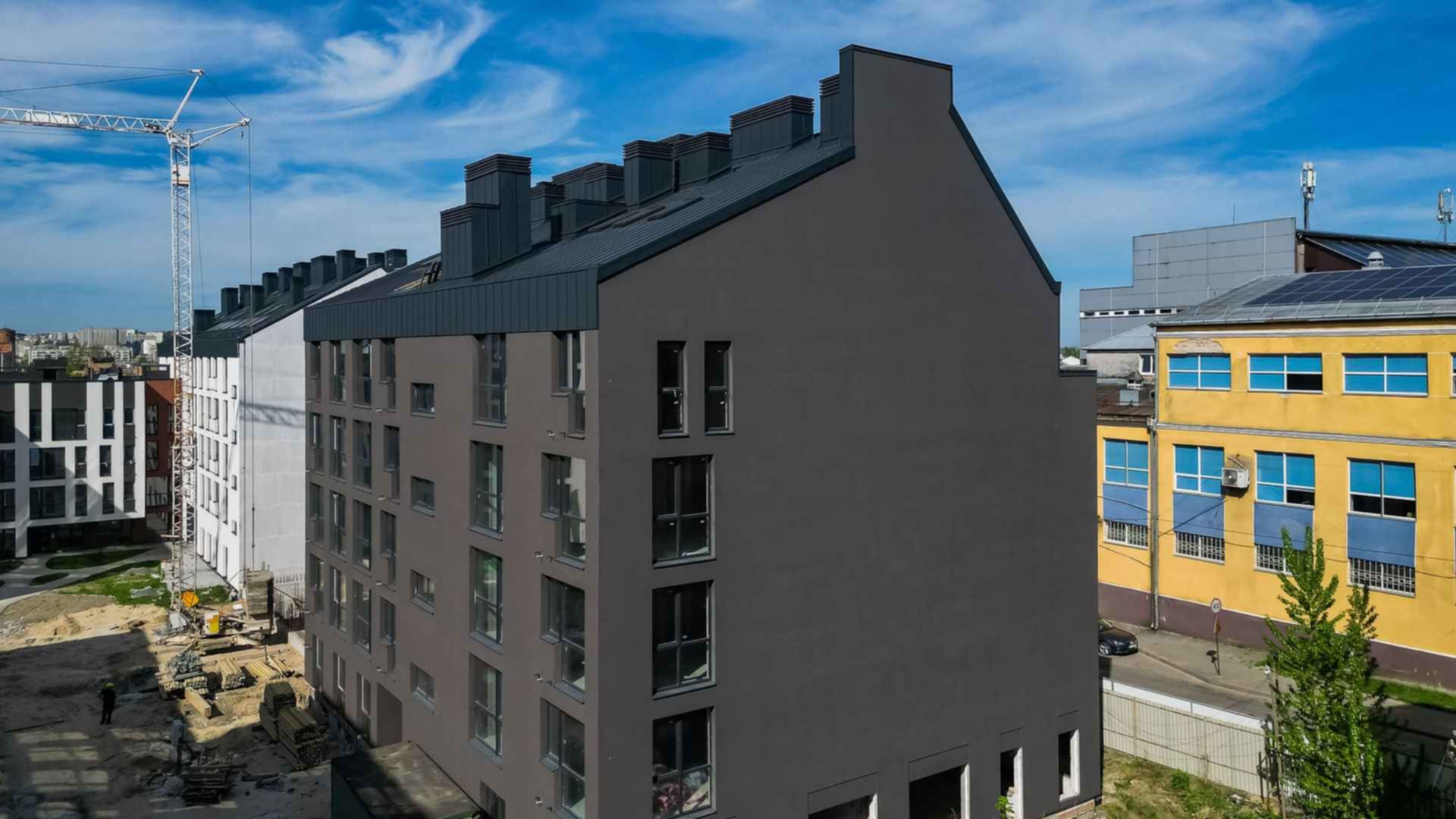

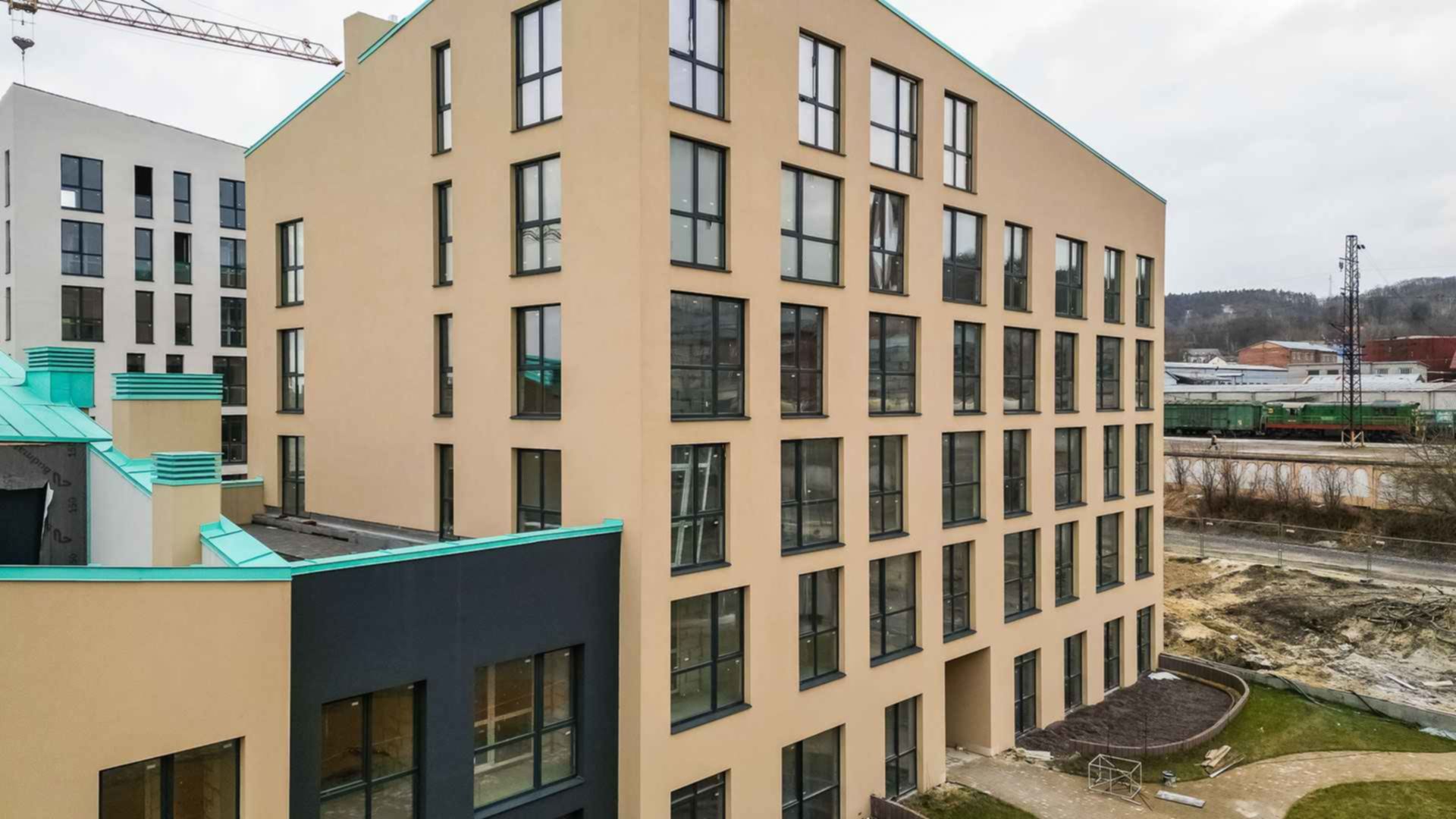

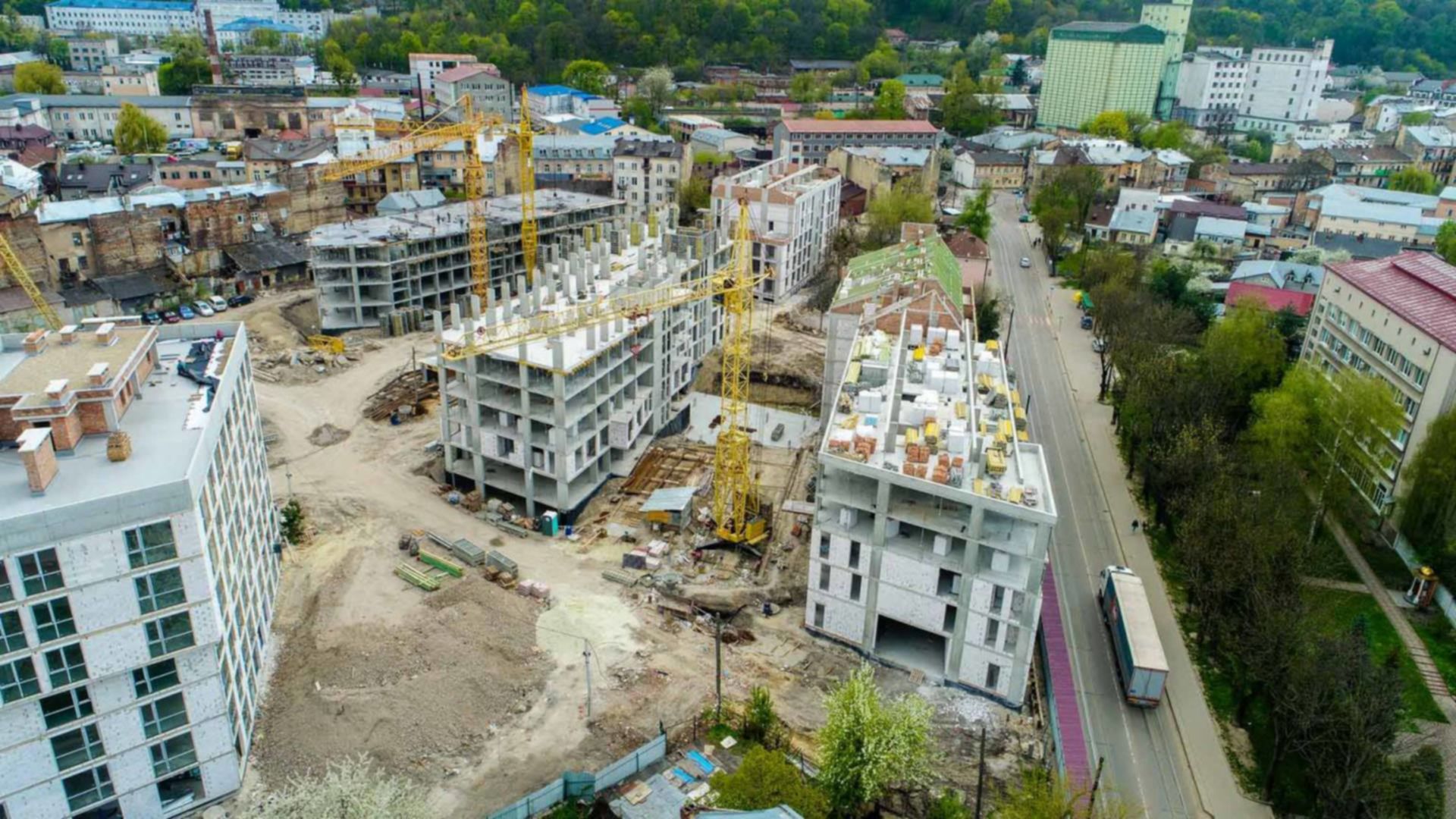

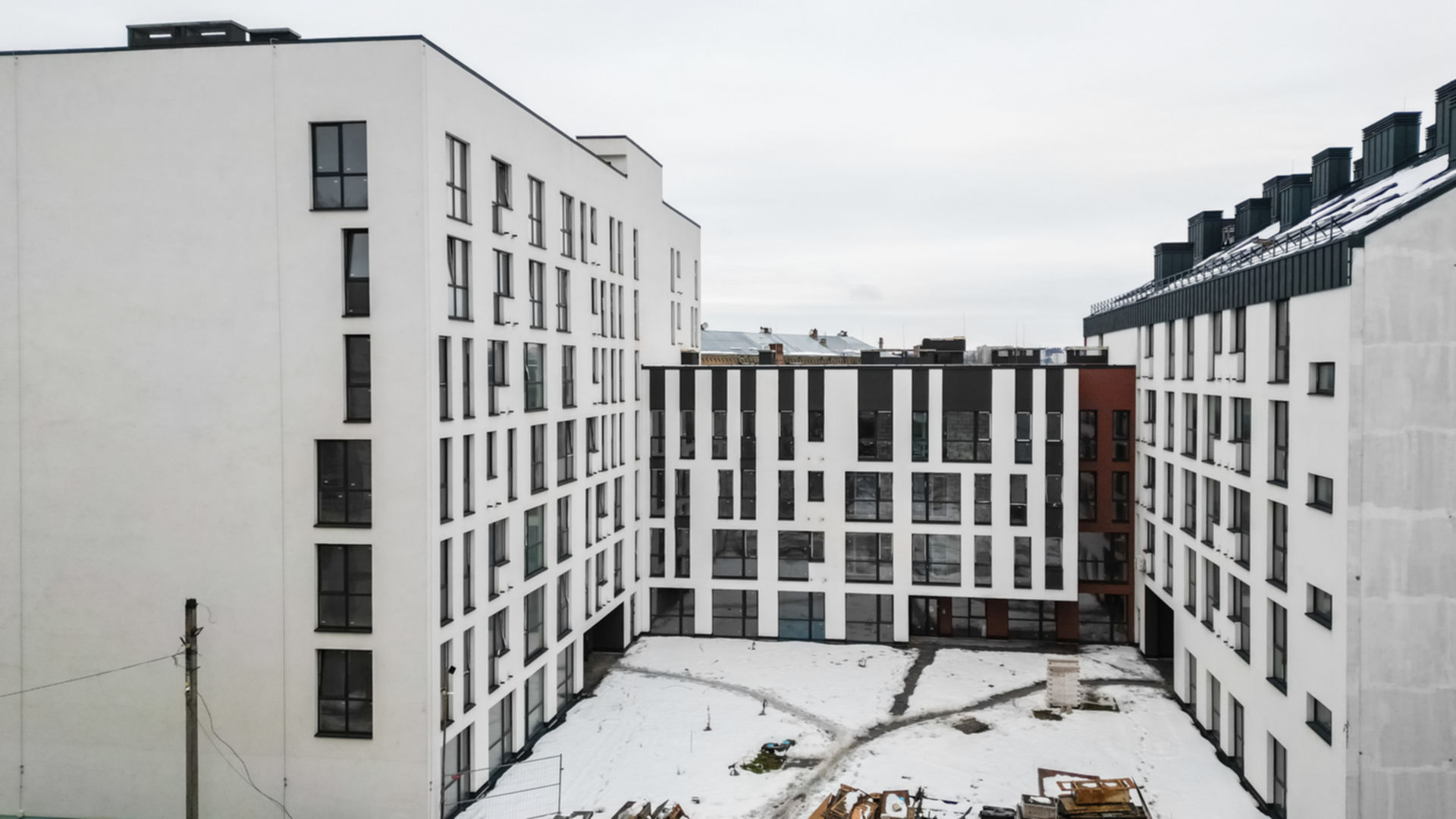

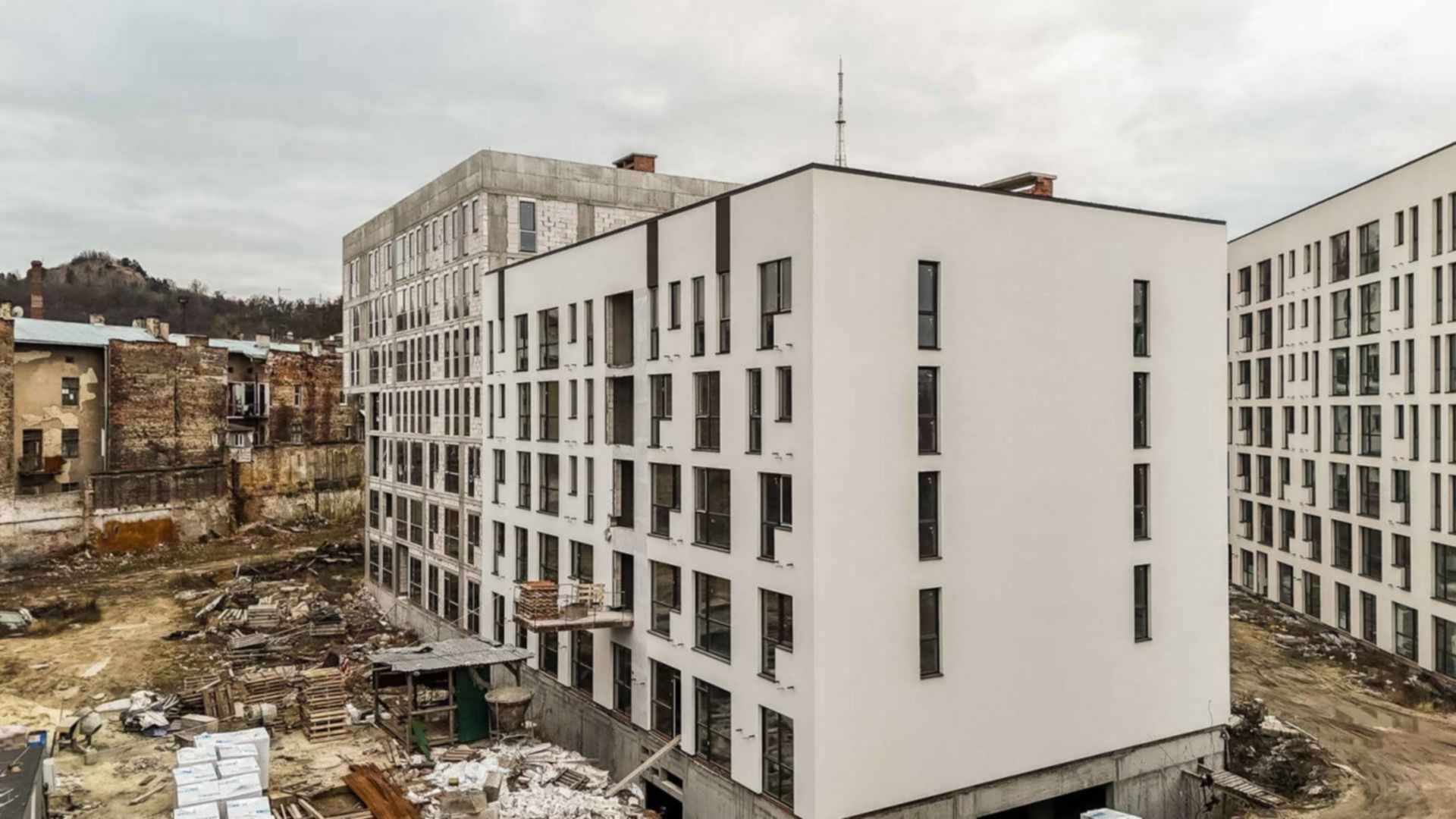

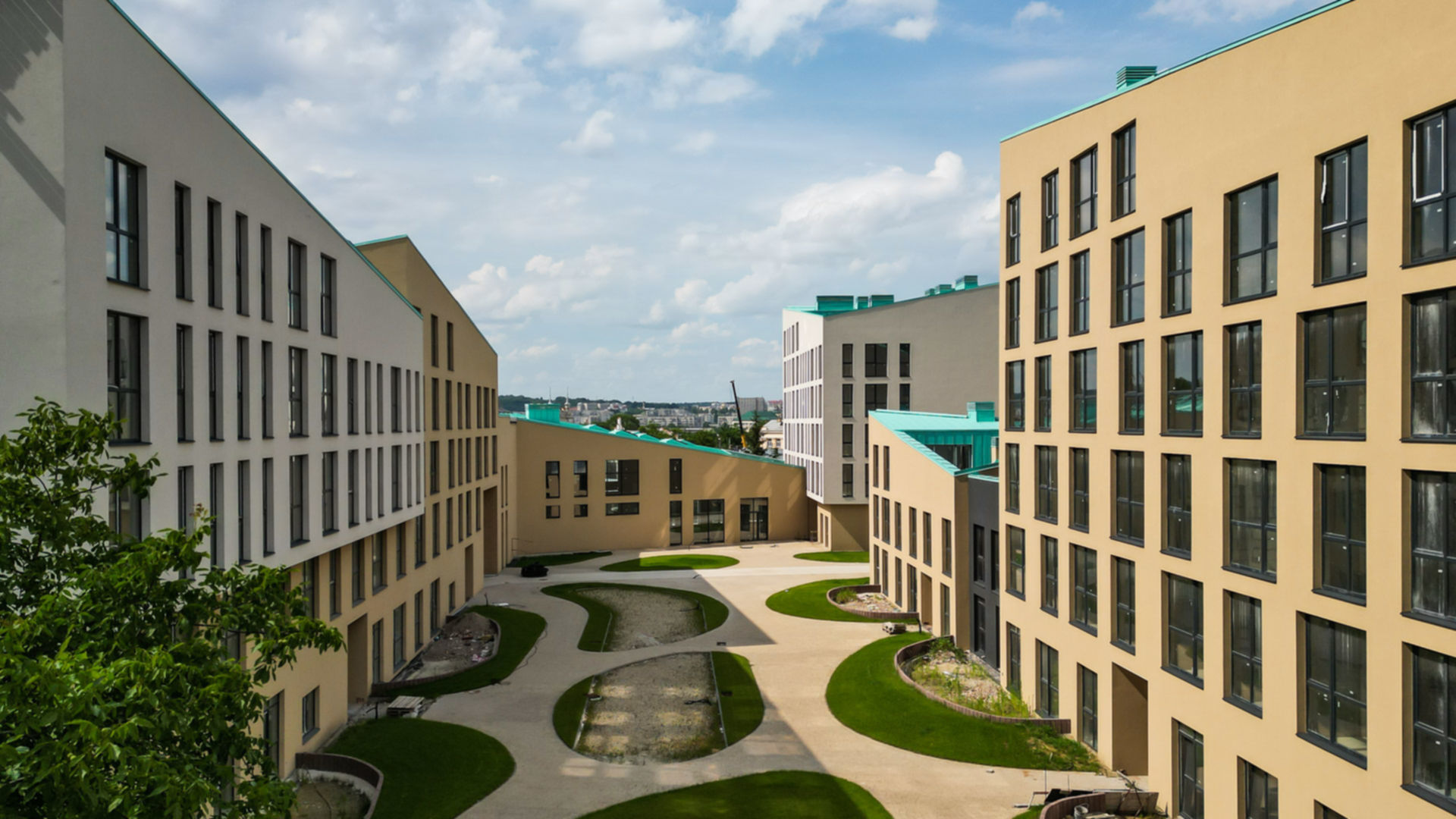

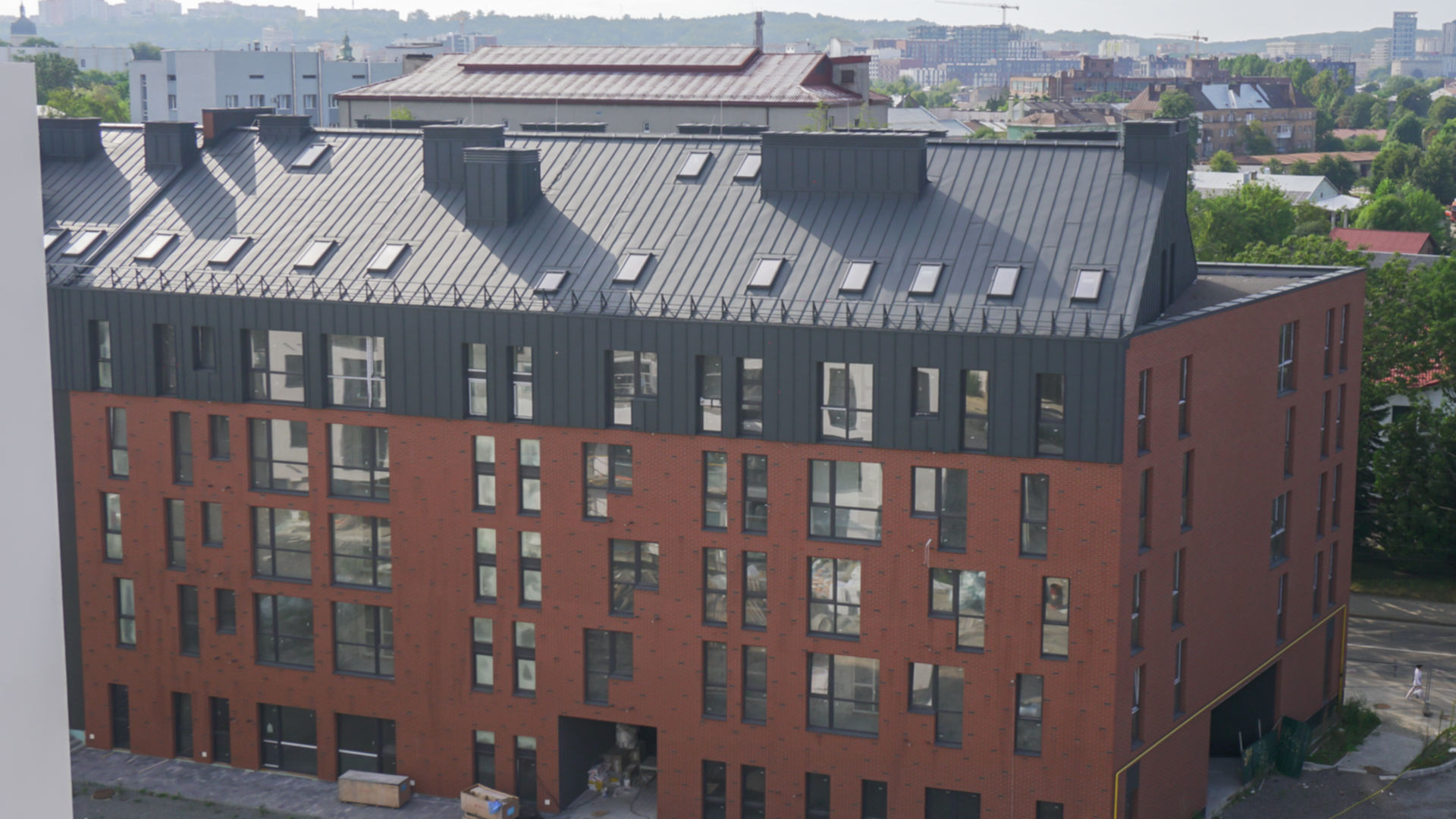

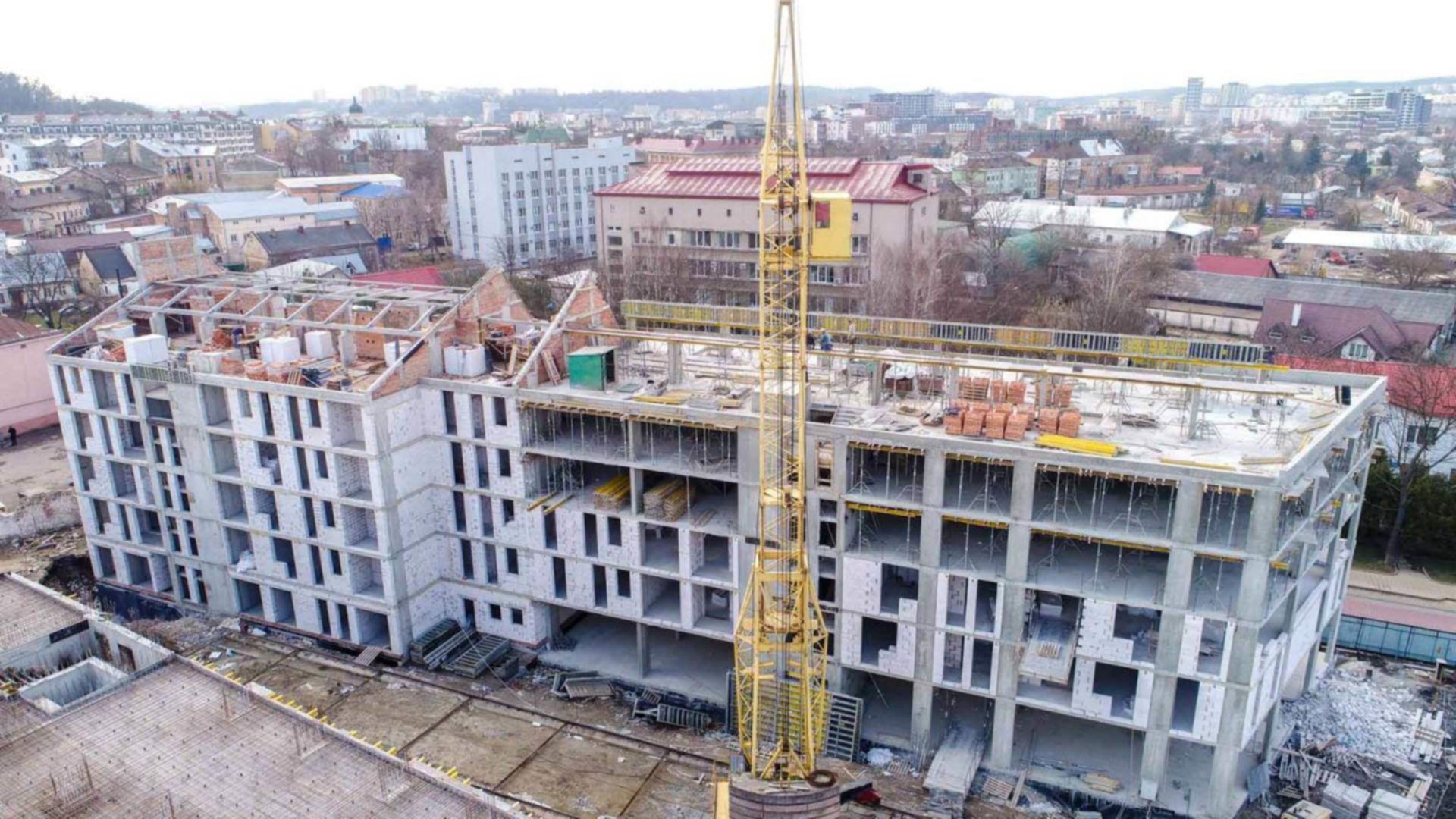

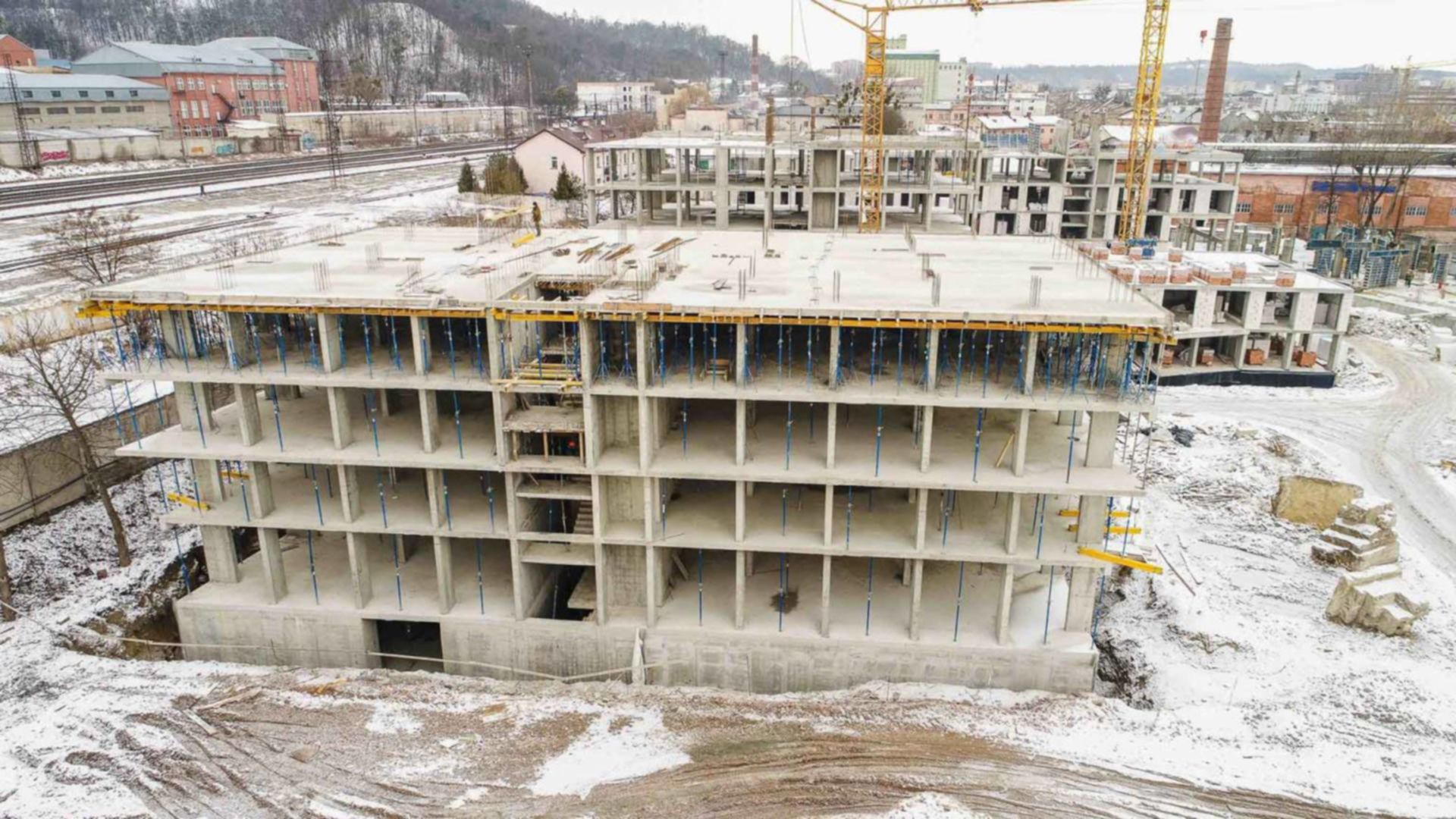

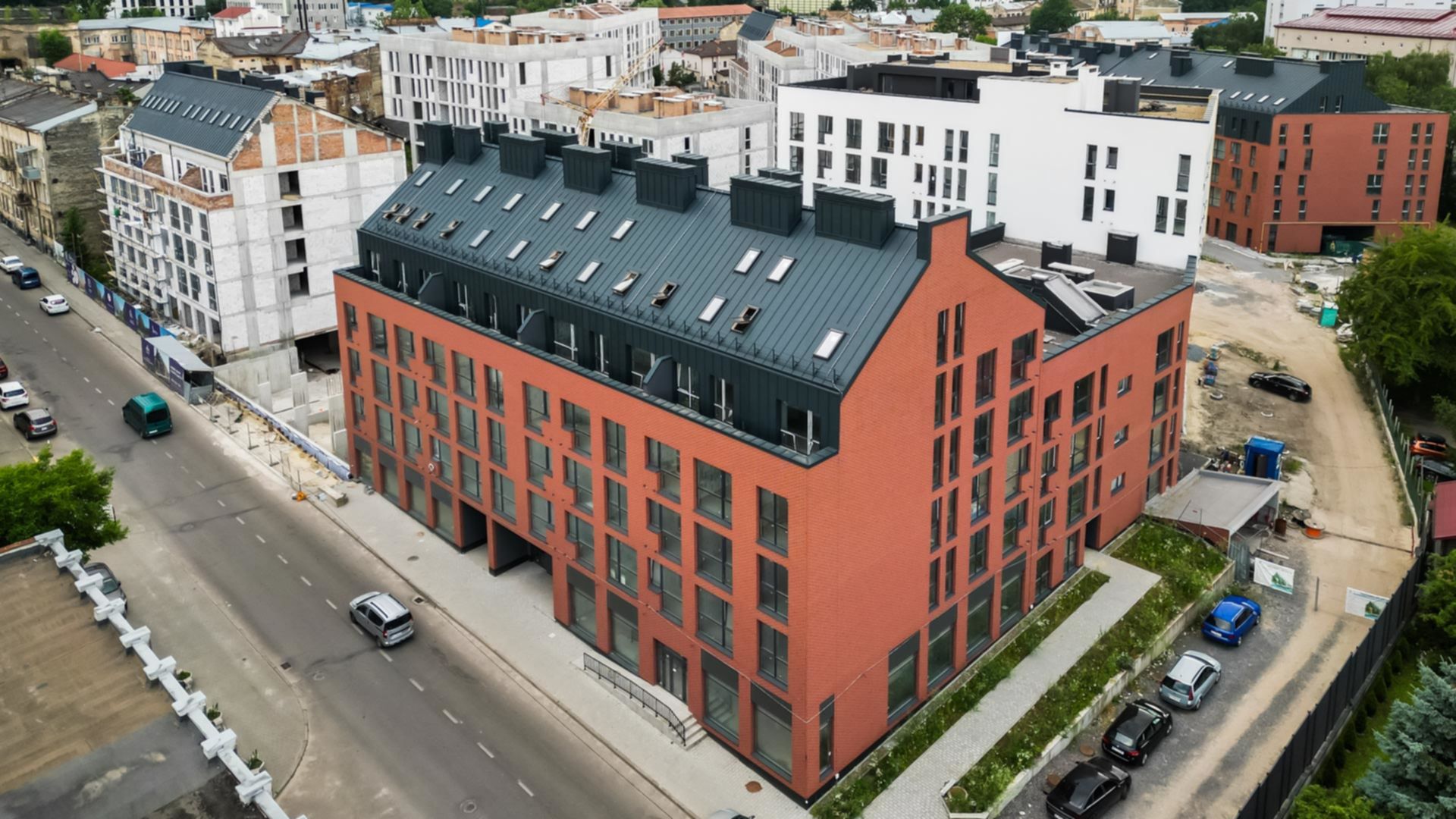

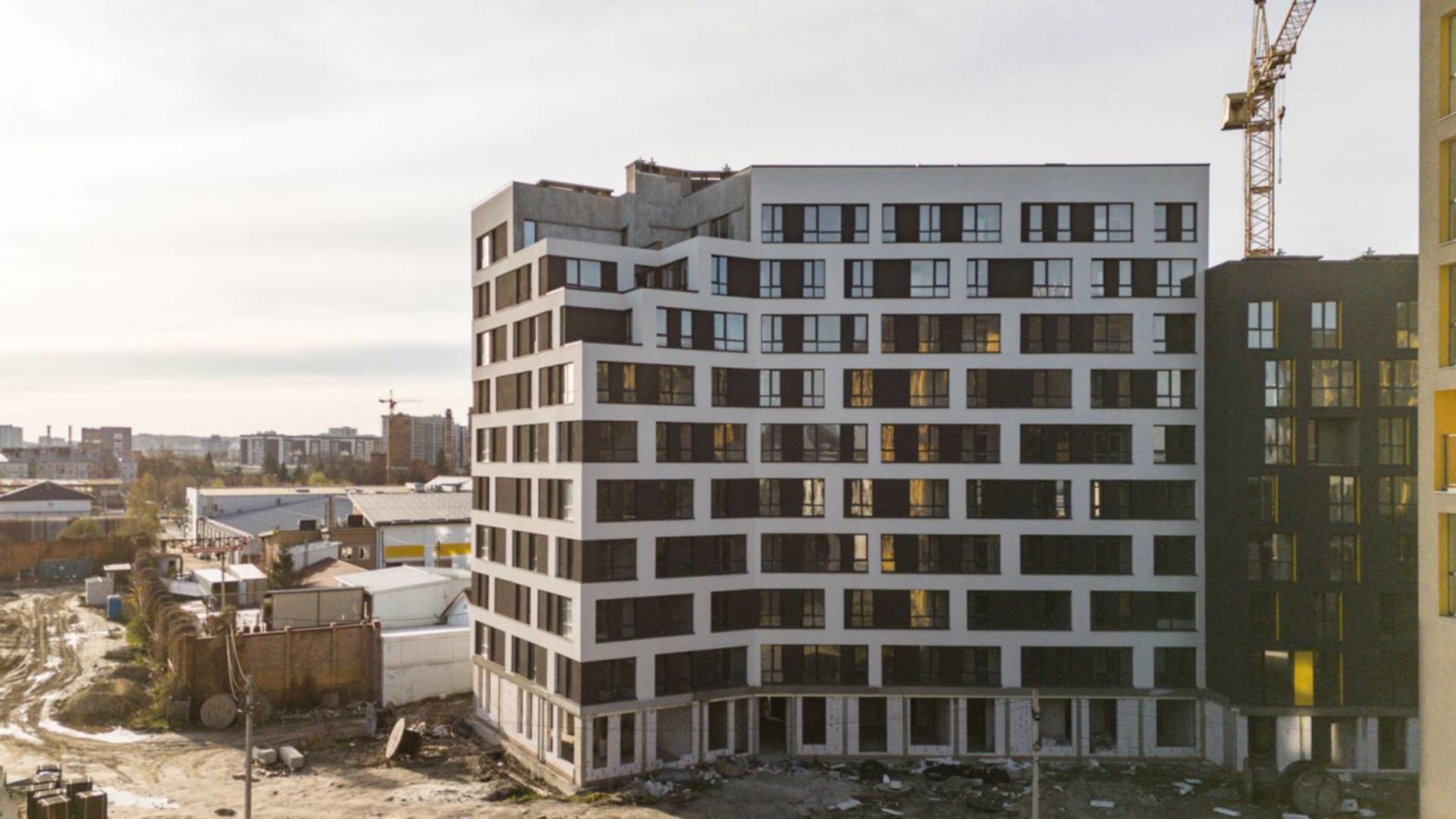

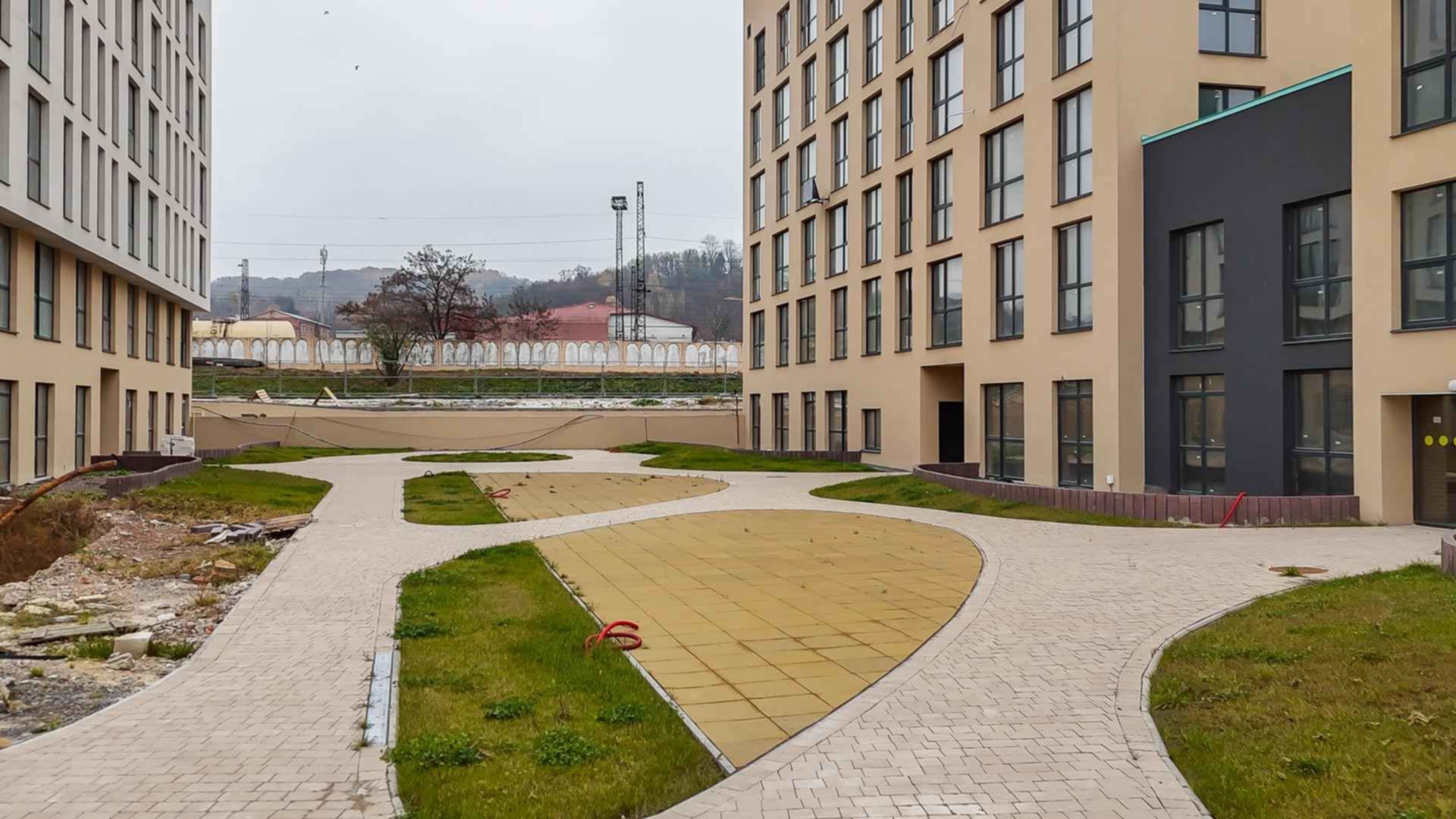

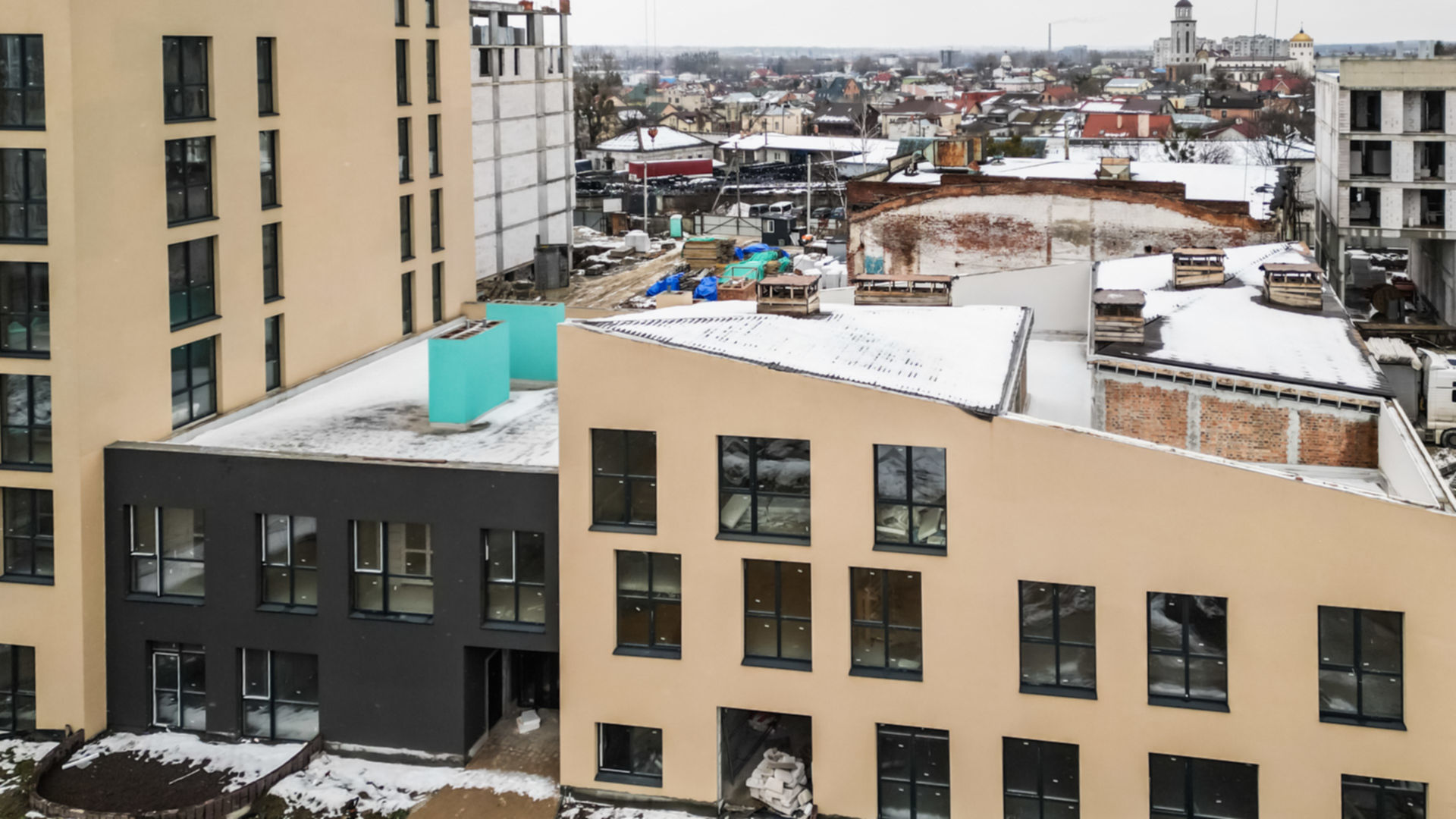

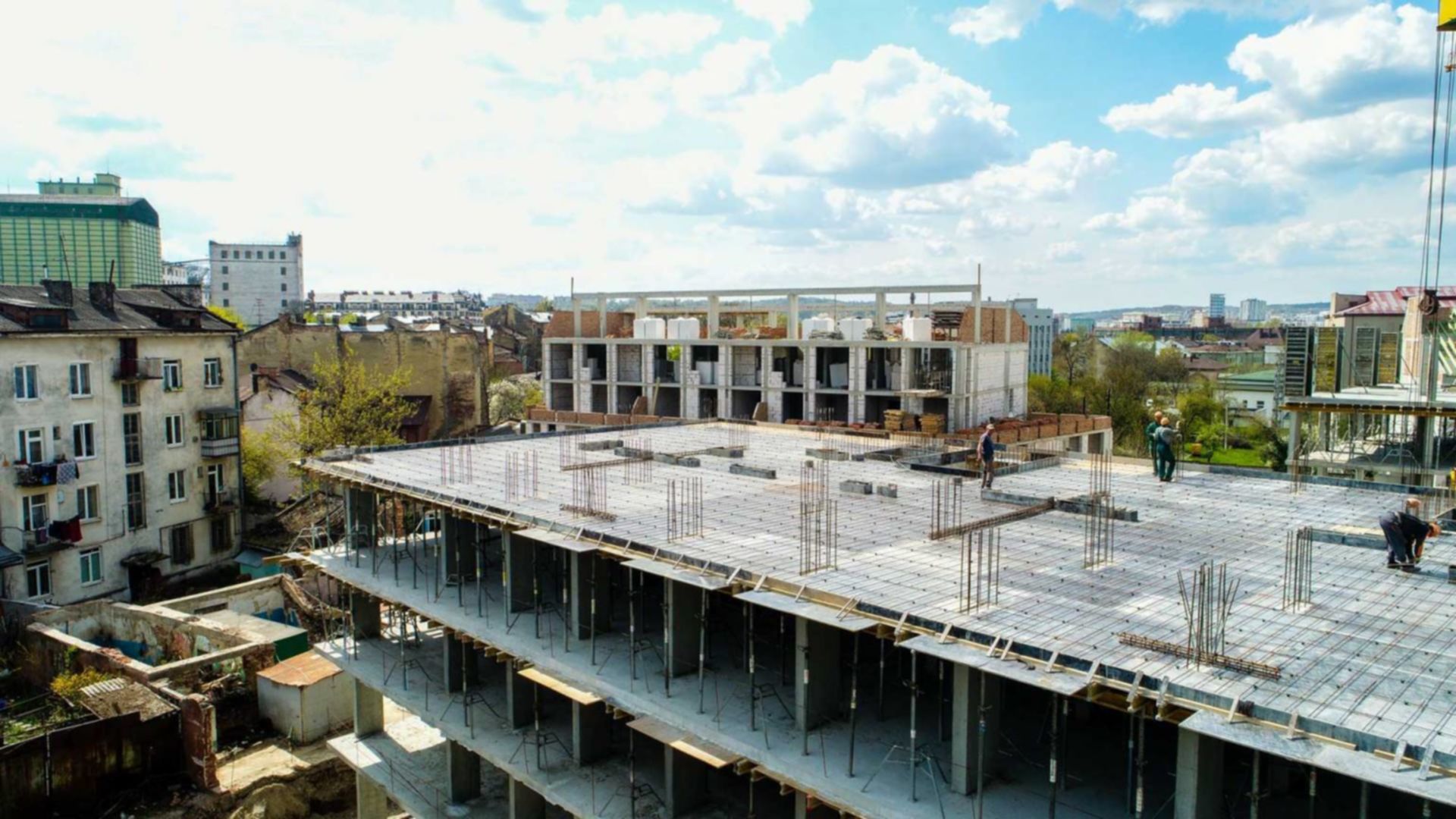

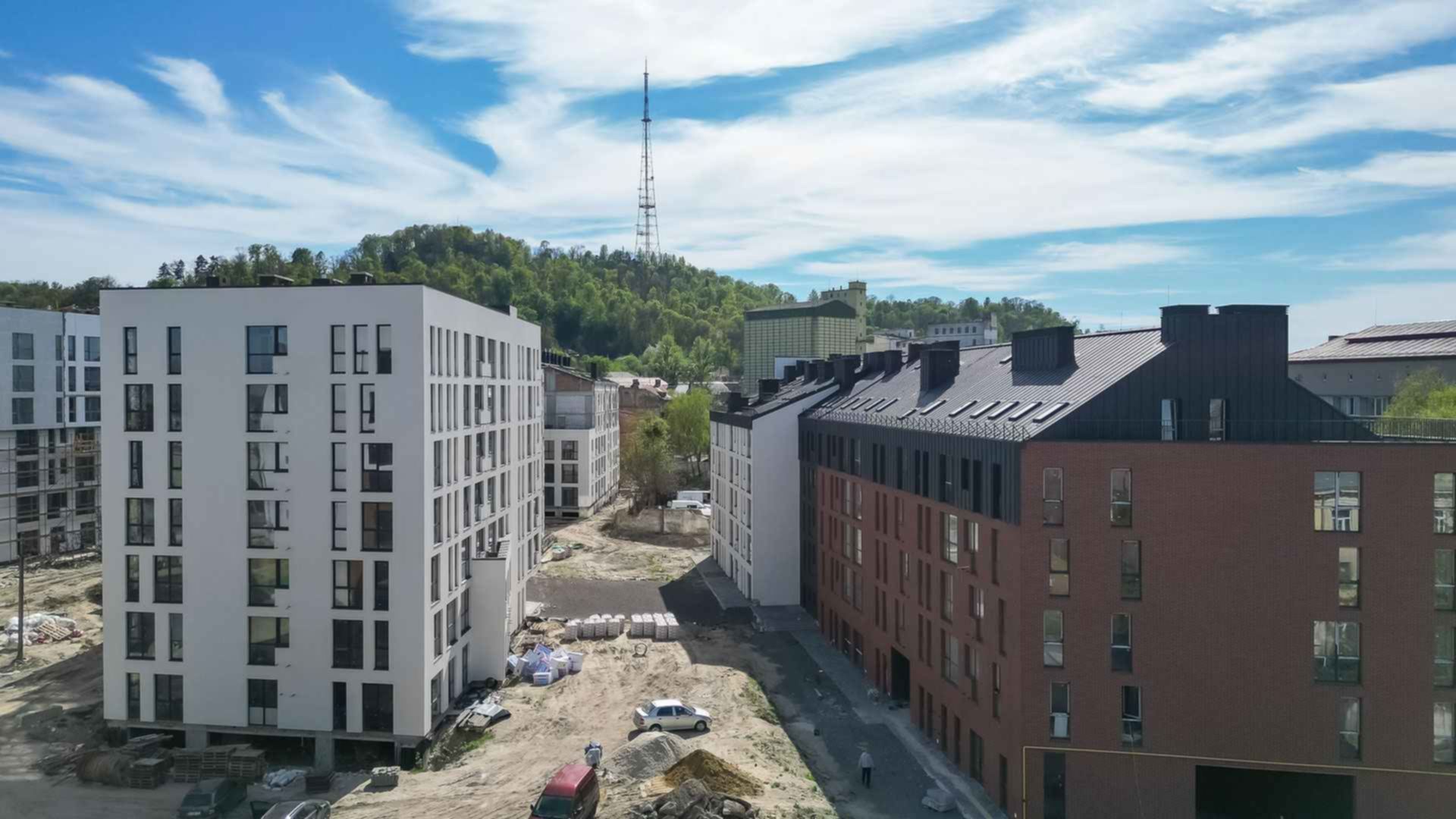

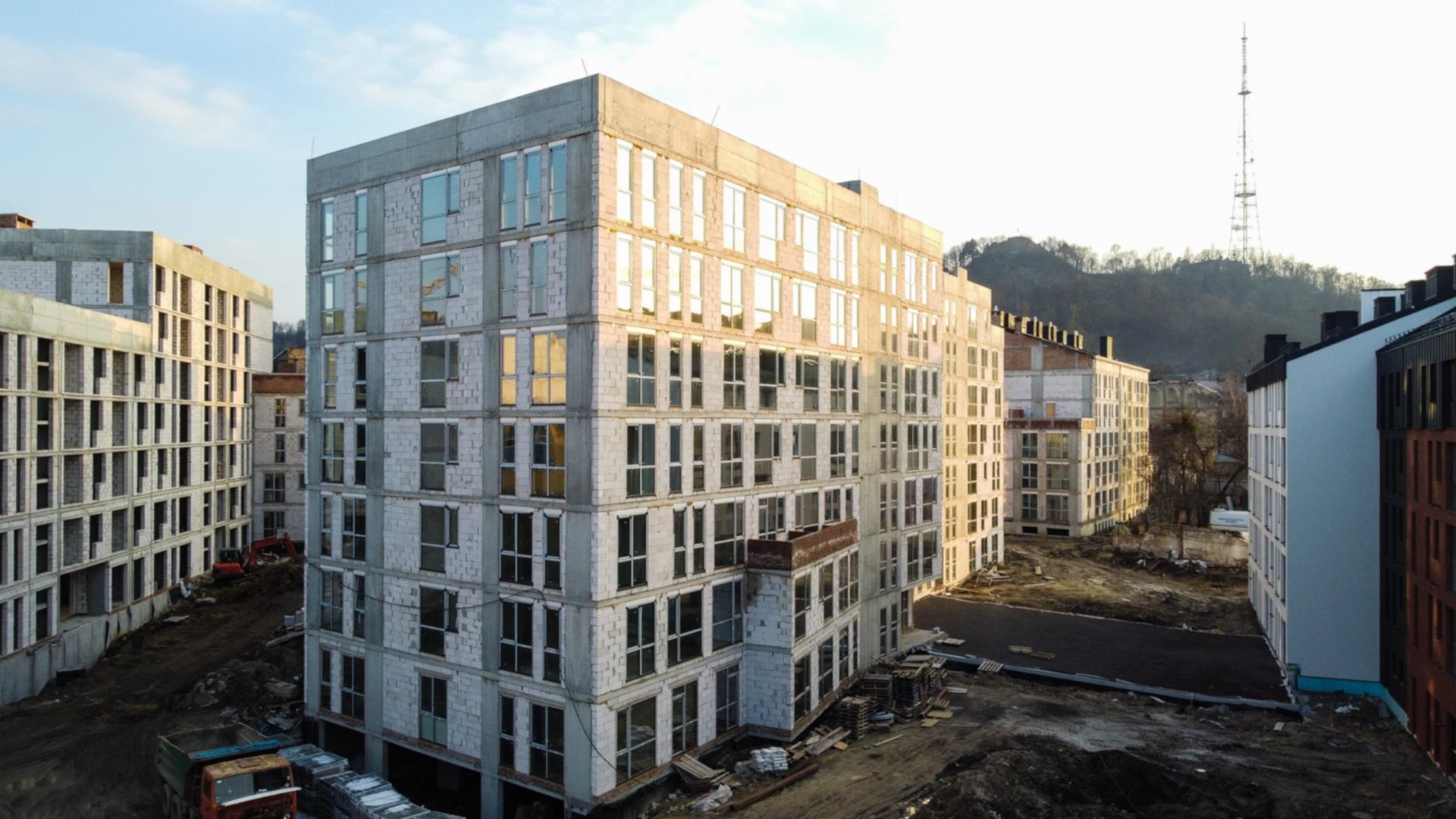

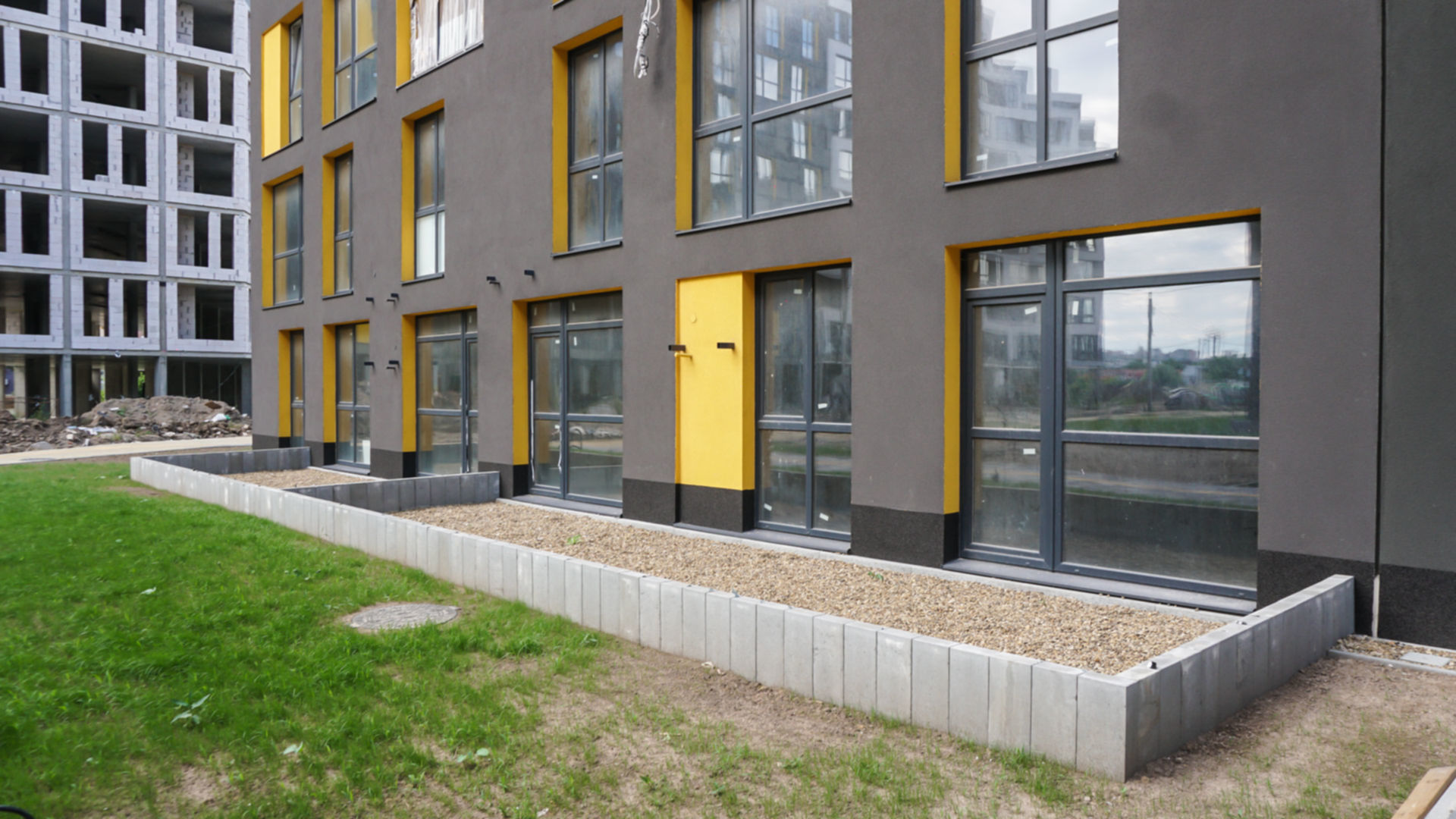

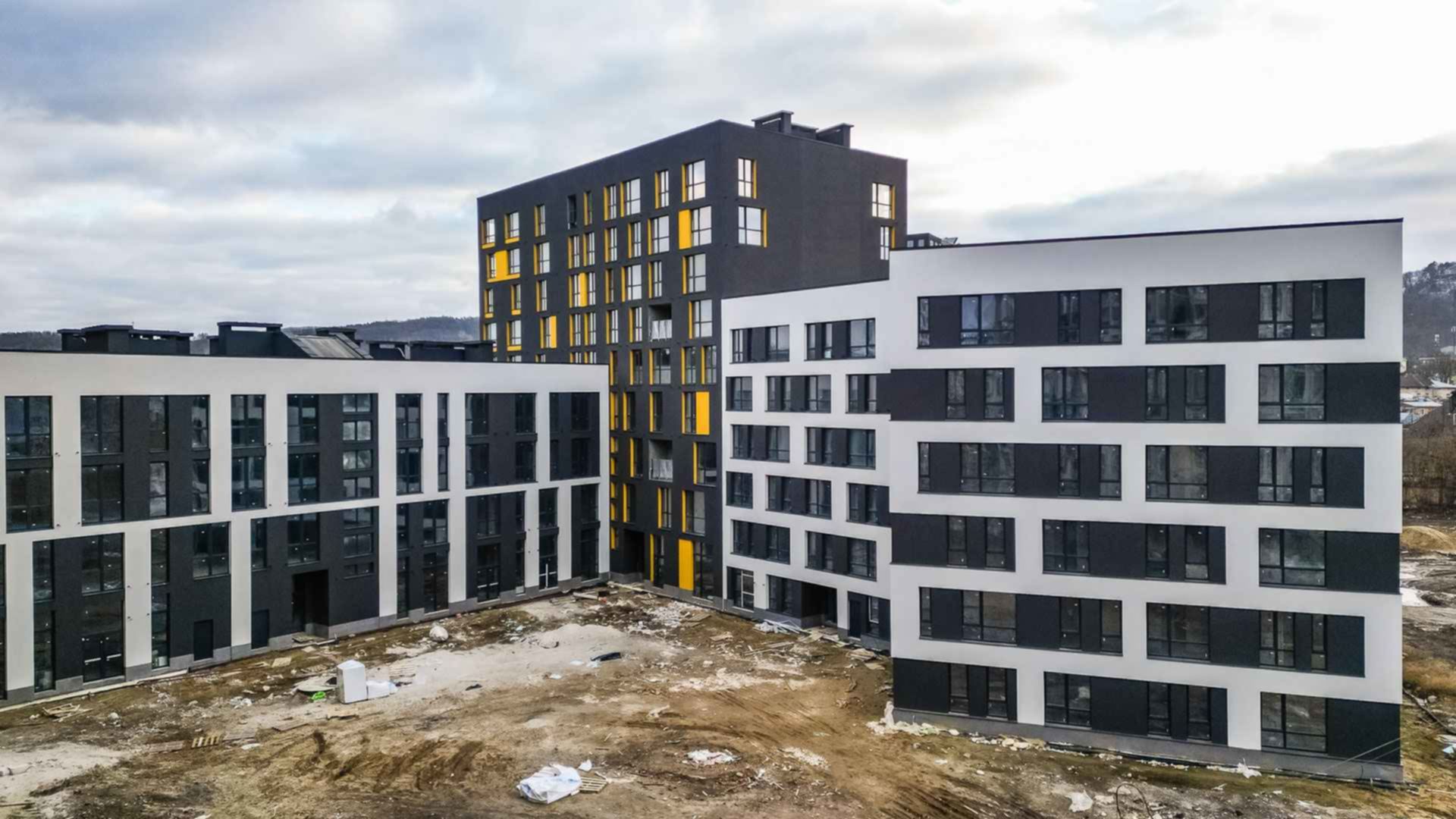

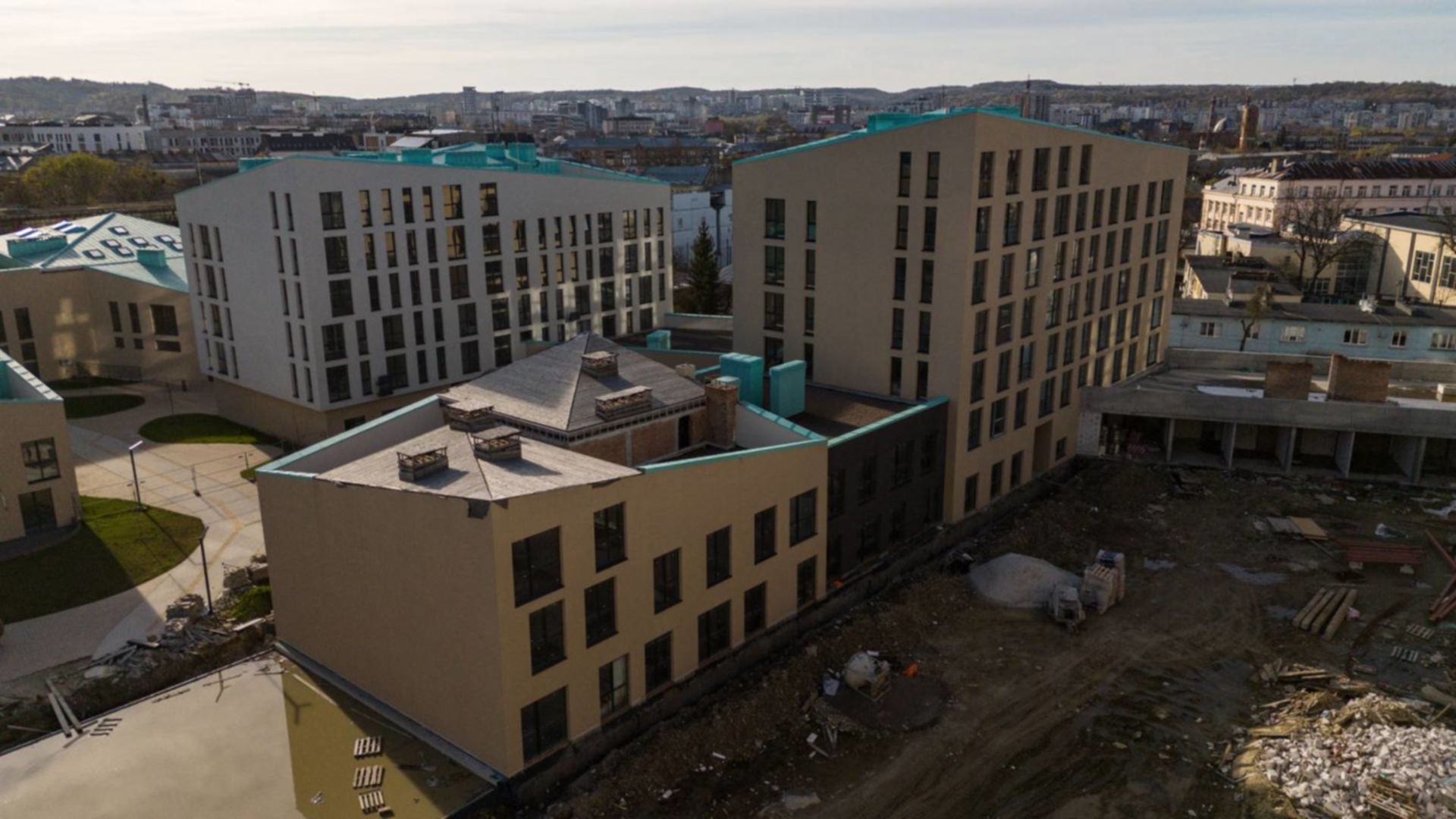

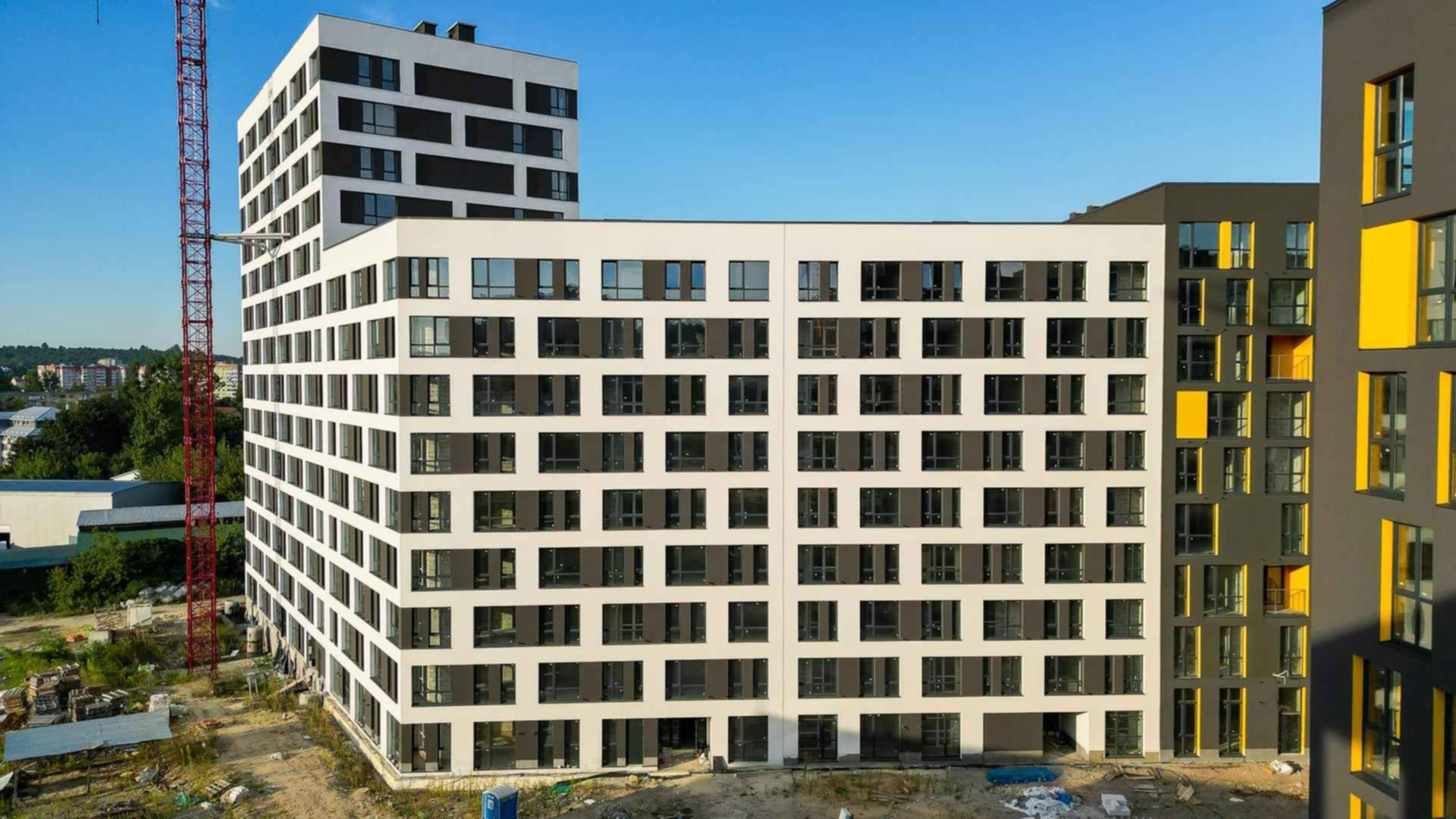

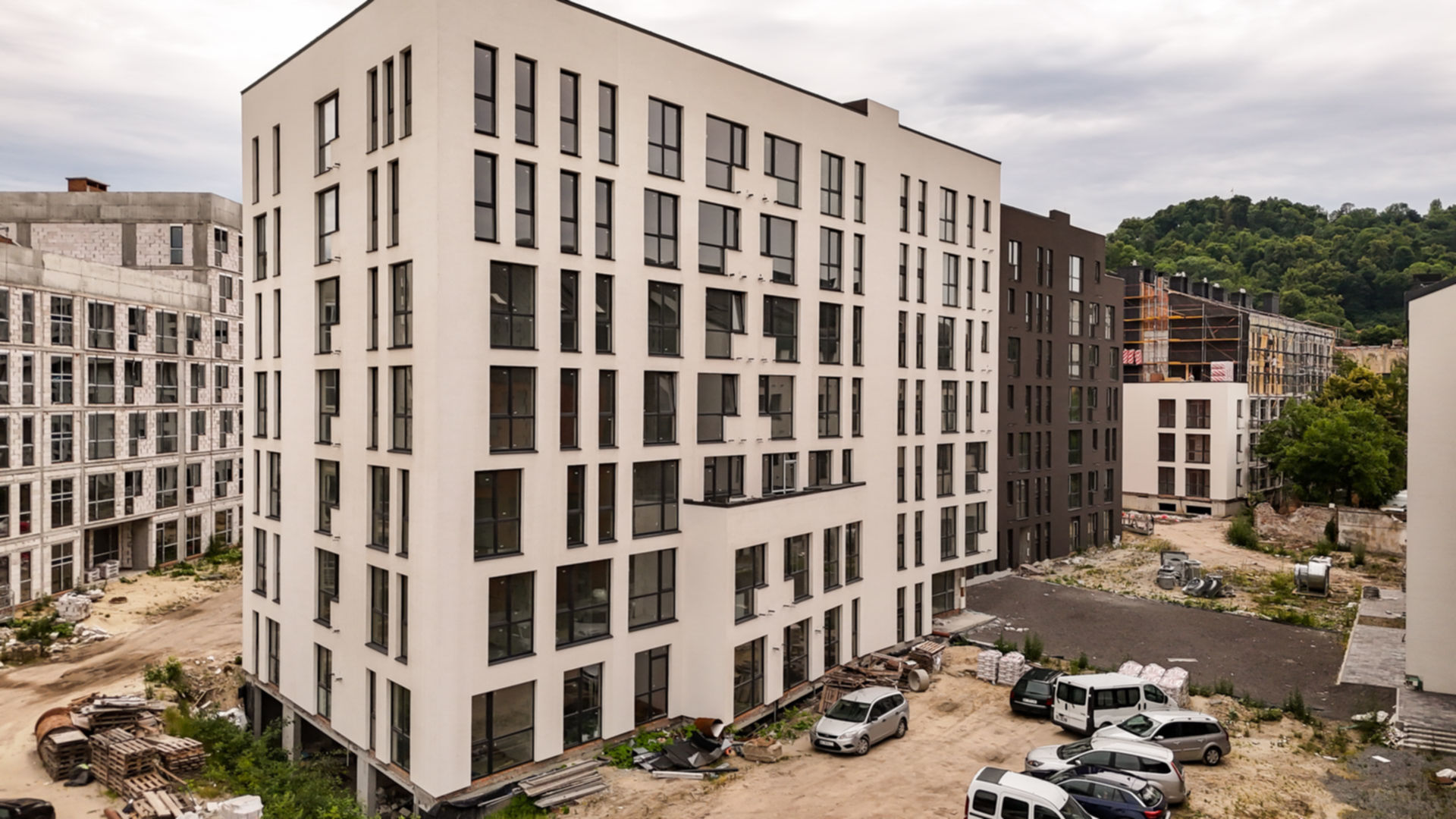

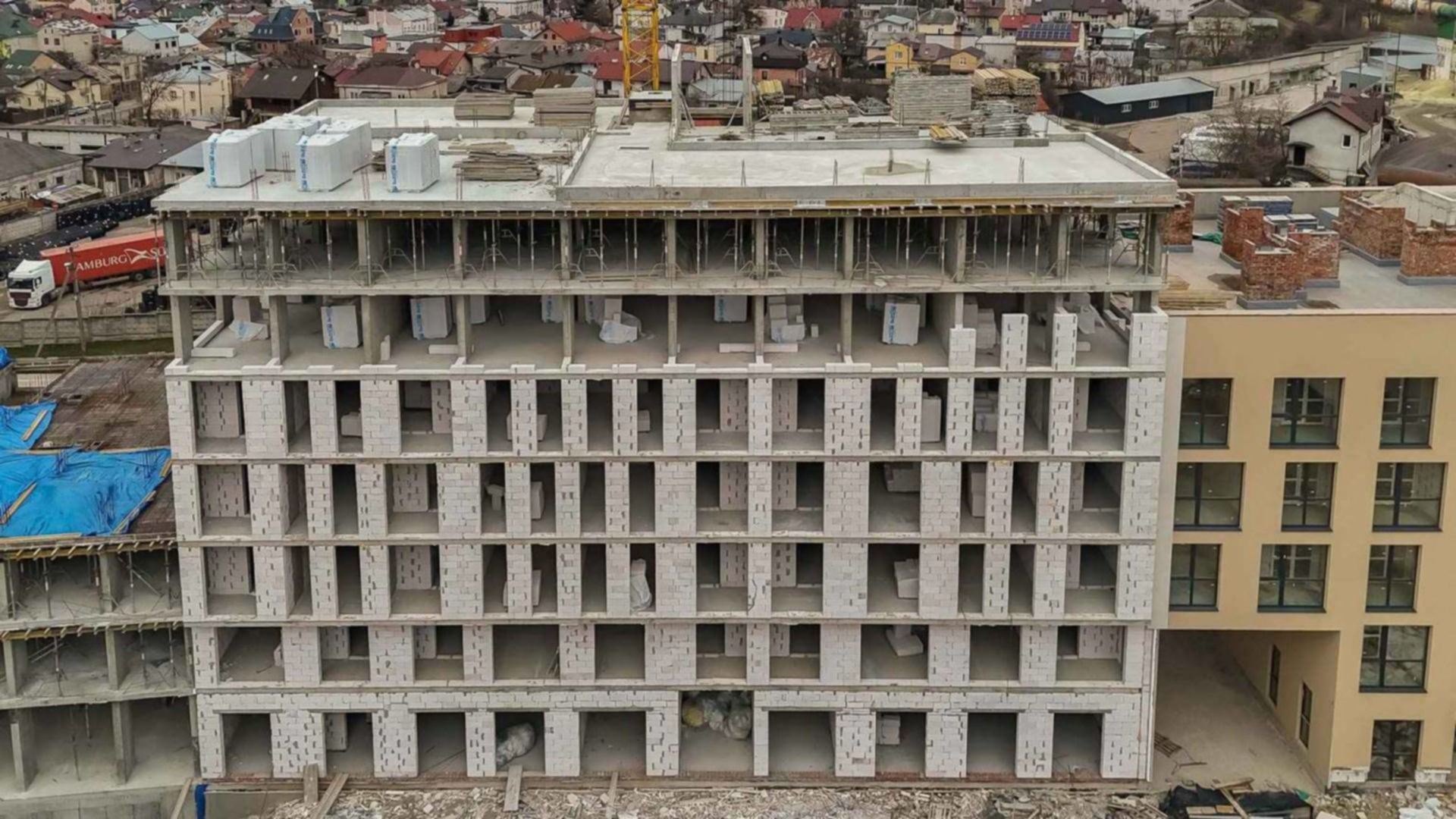

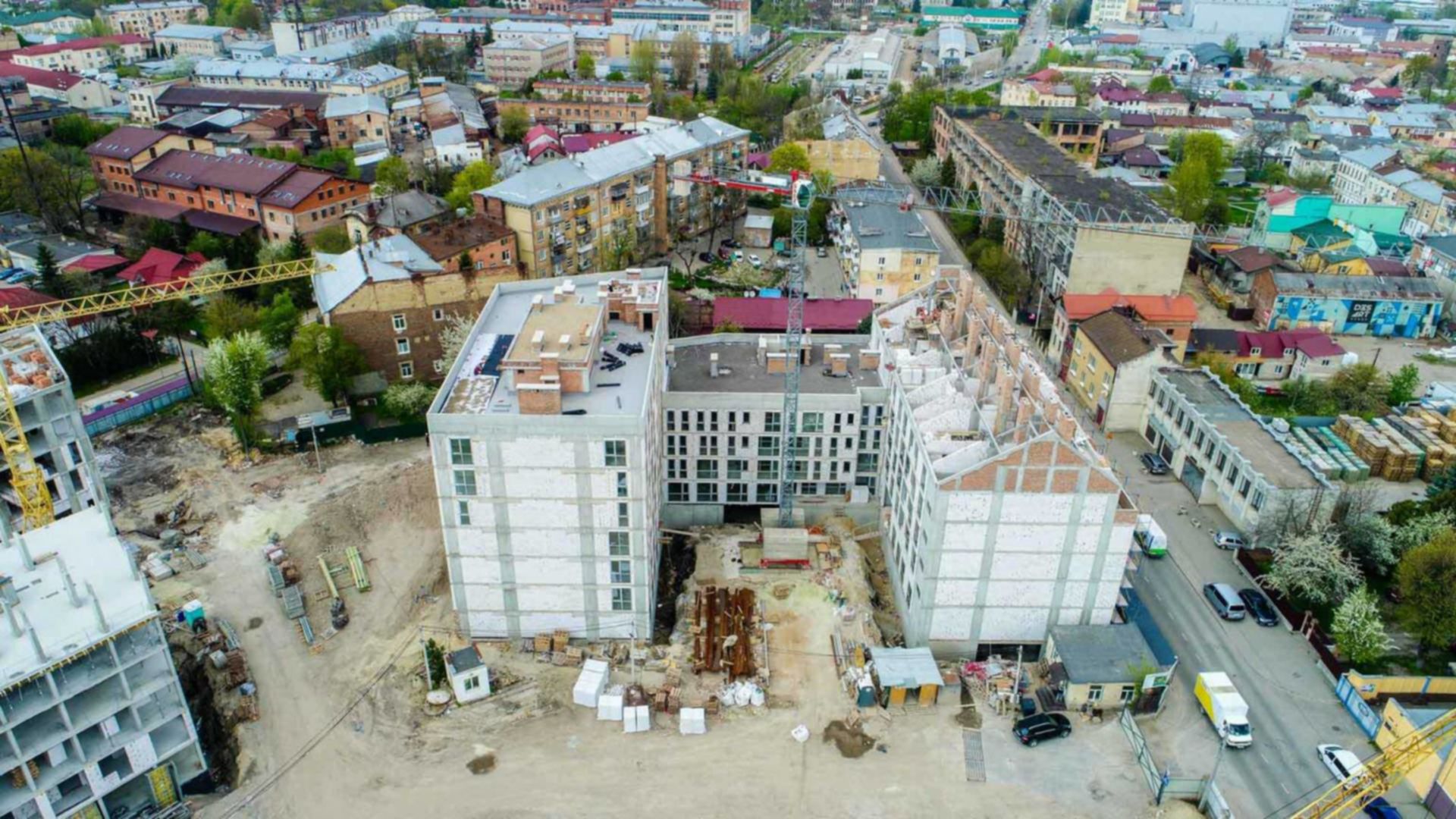

Очередь 1, Брама, секции А1-А7
Технология монолитно-каркасная

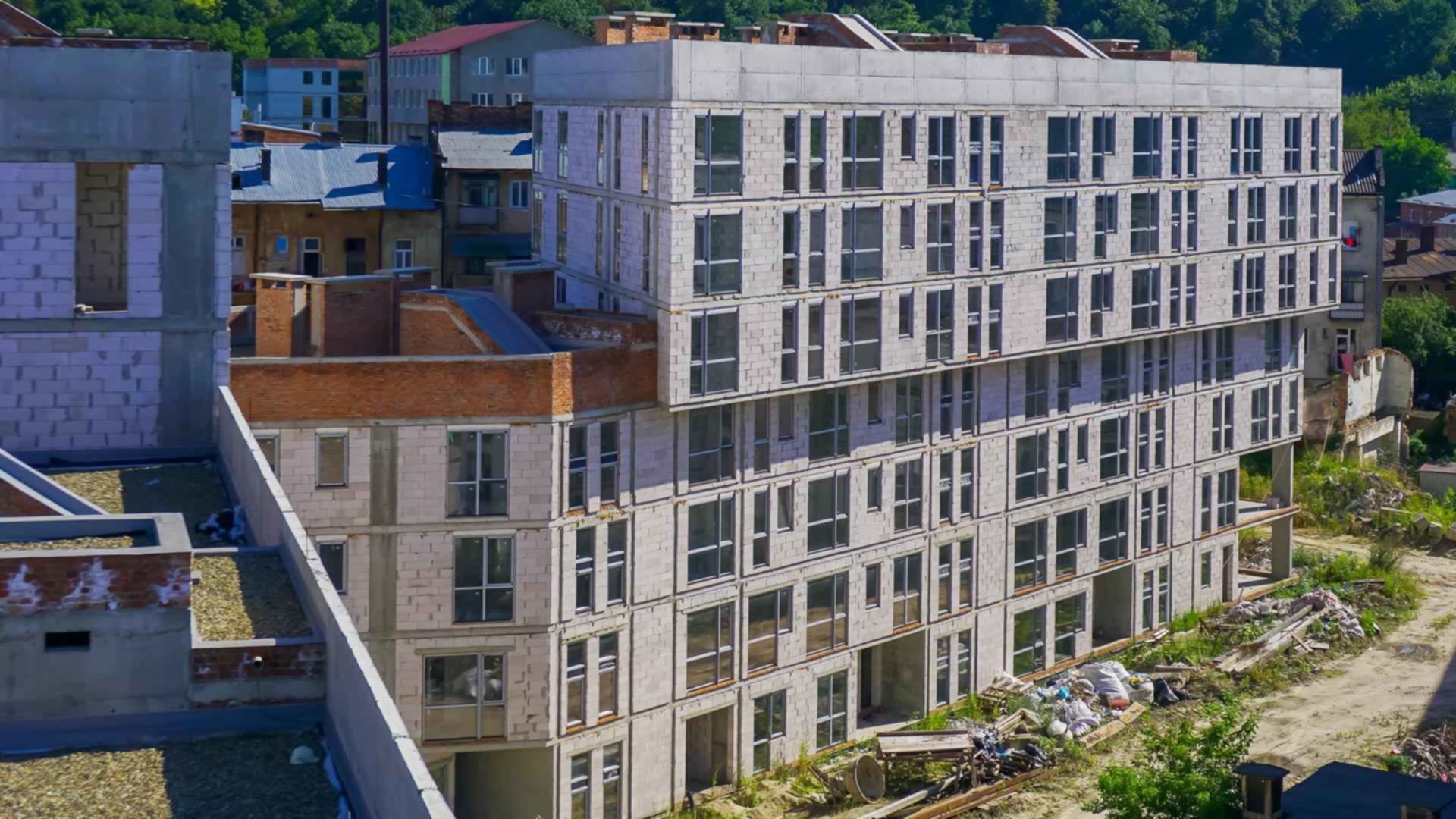

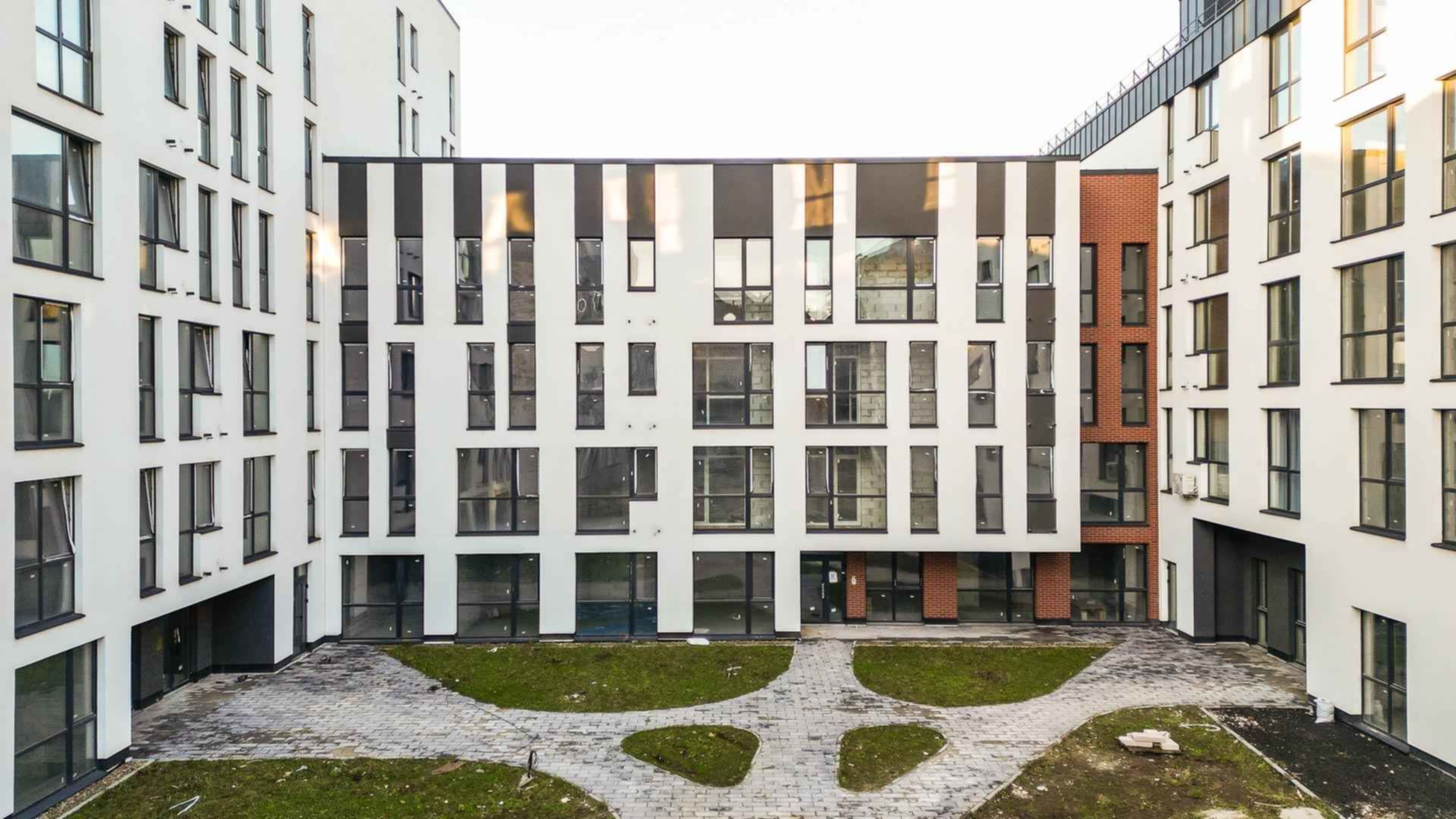

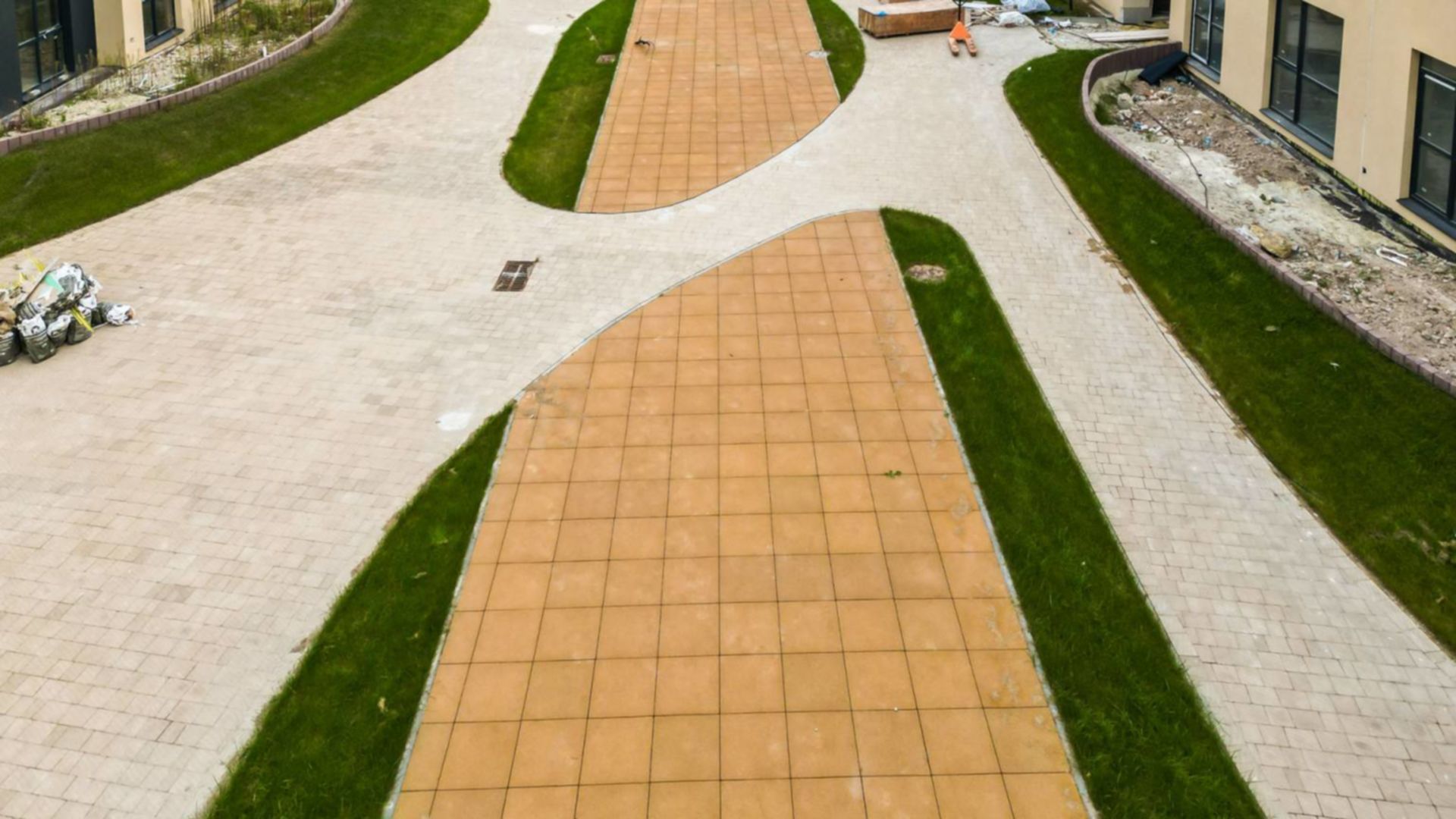

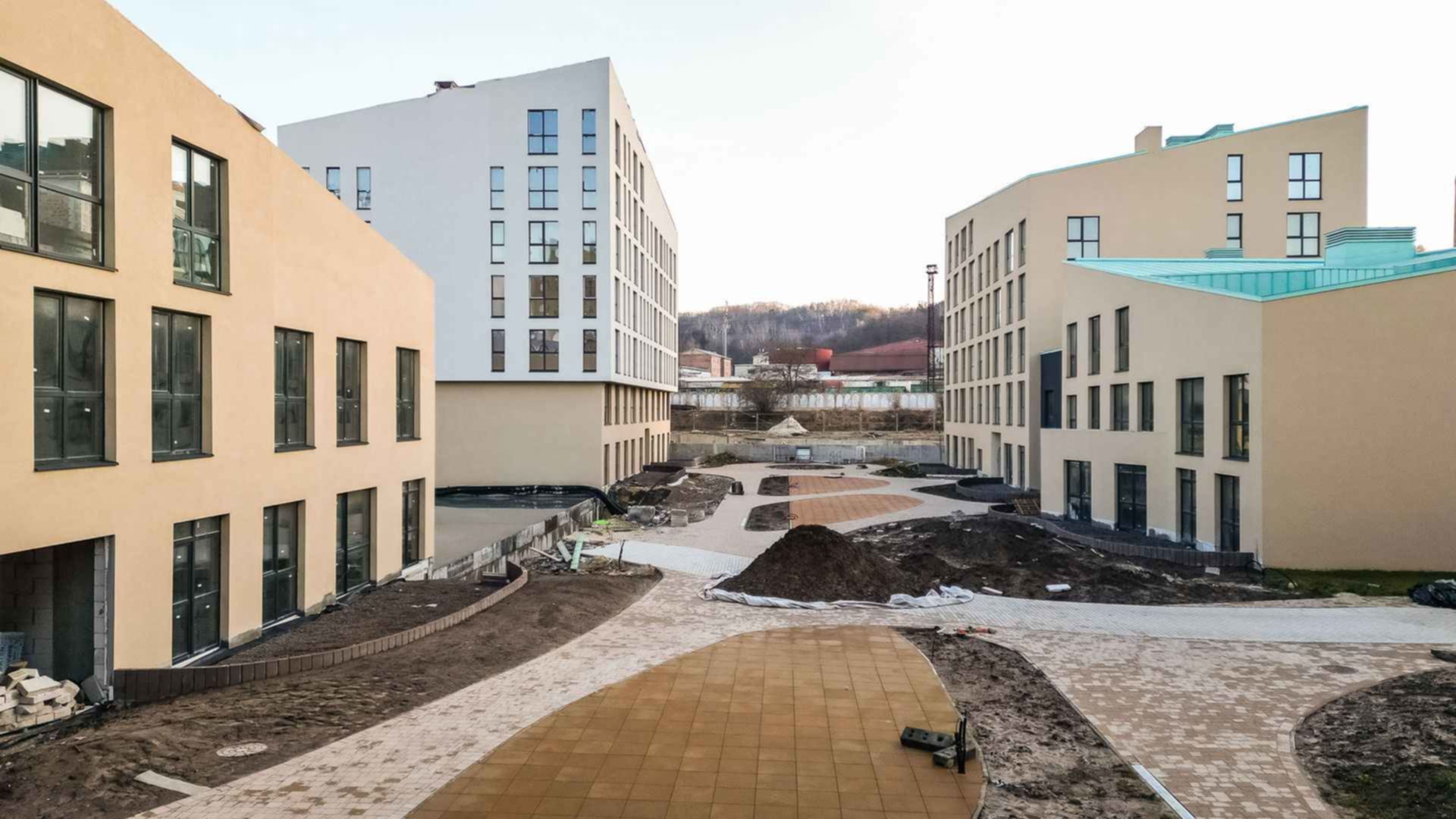

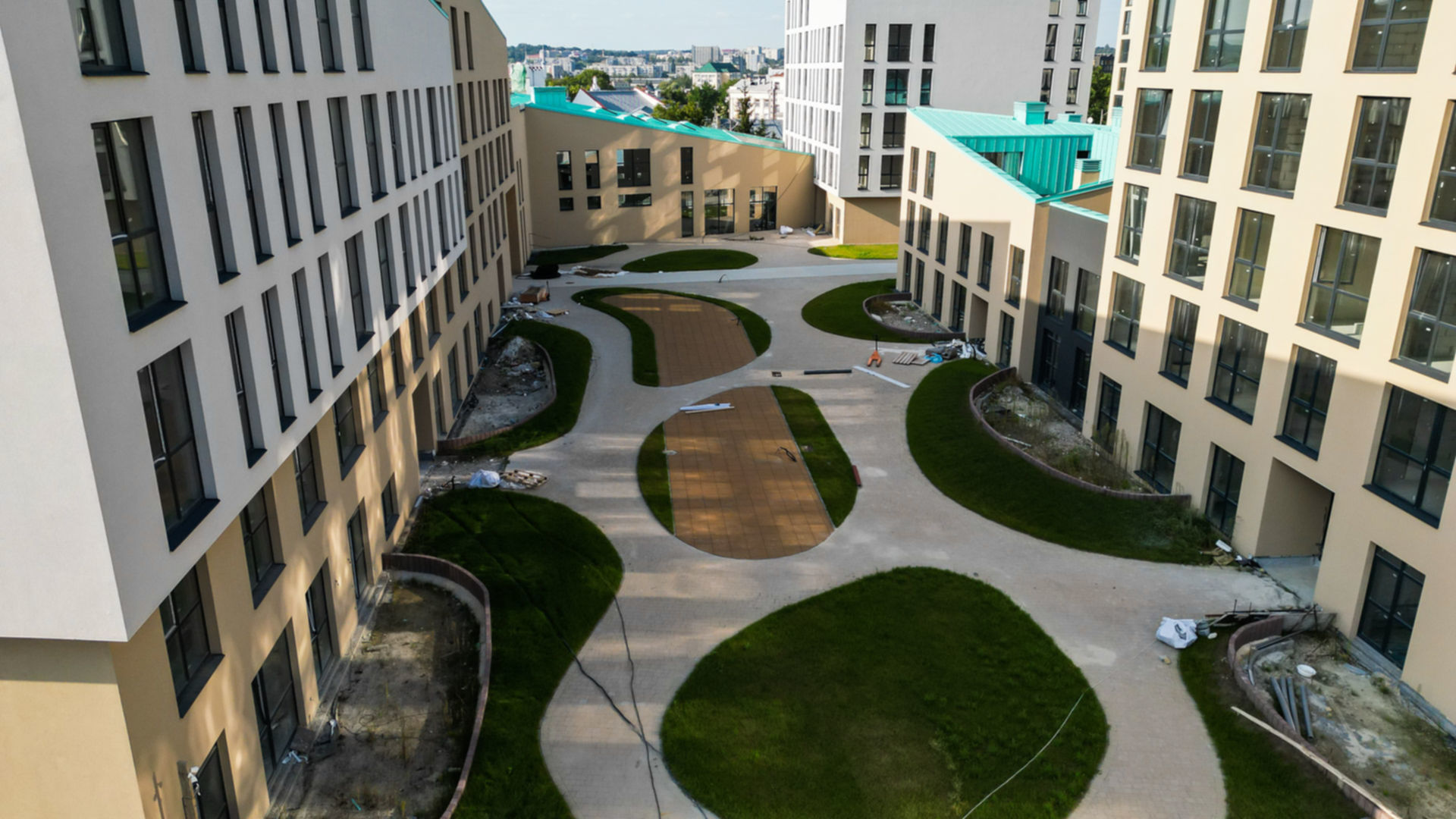

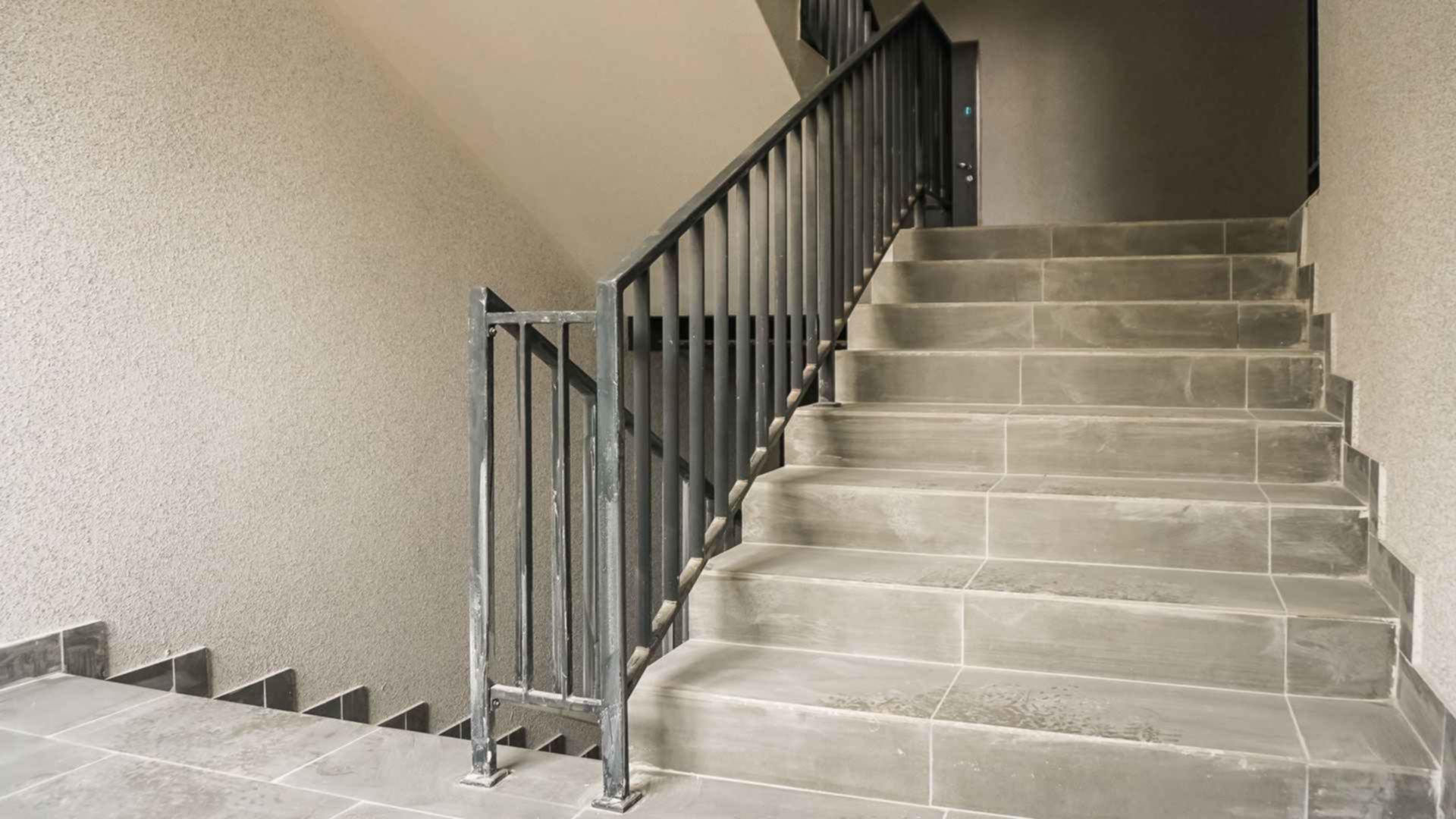

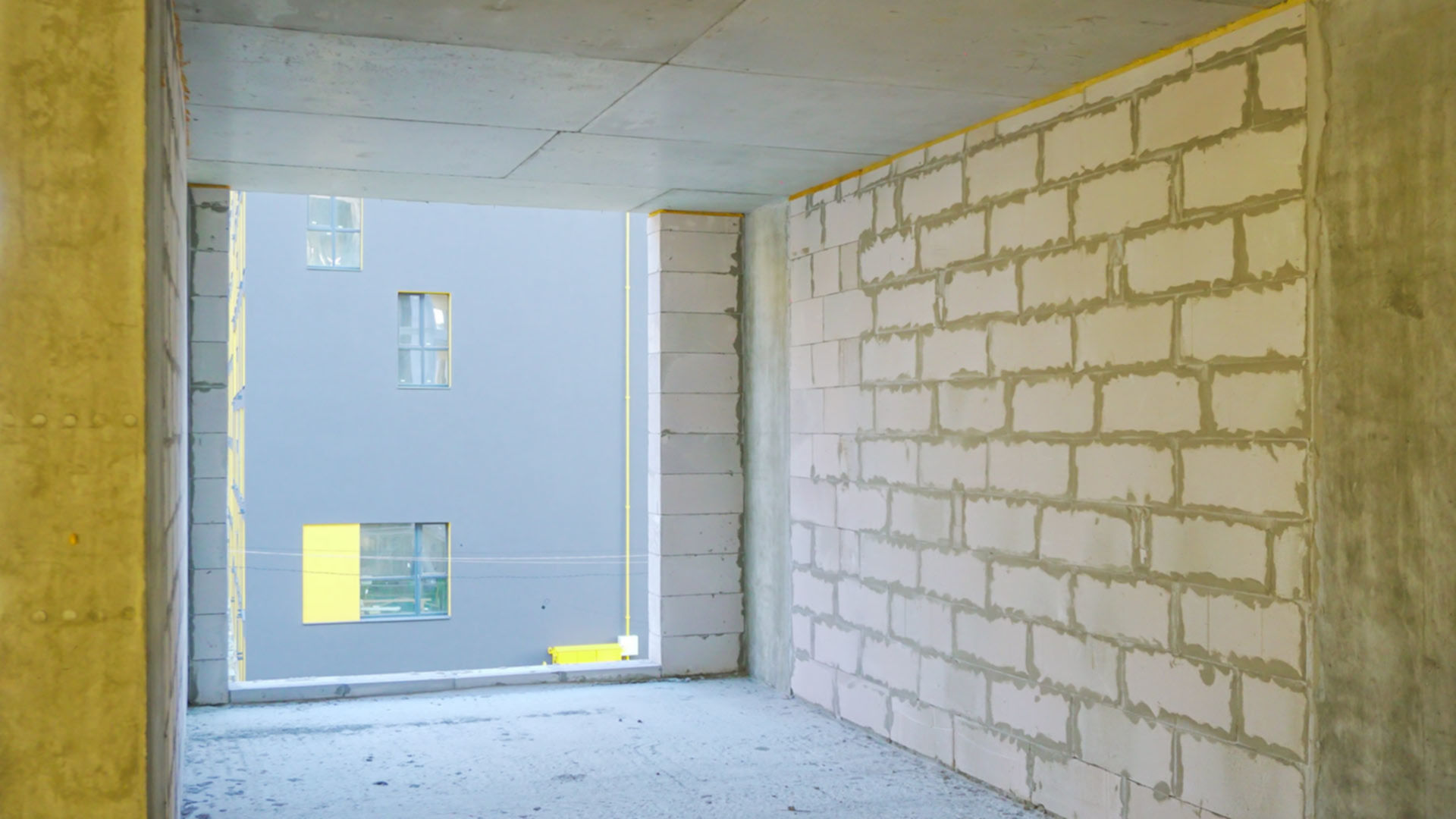

Благоустройство территории
Дата сдачи 2 кв. 2024 • Очередь не будет сдано вовремя
Перенесено с 1 кв. 2024
Завершено 9 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на июнь 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на ноябрь 2021
Состоянием на сентябрь 2021
Состоянием на август 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на январь 2021
Состоянием на декабрь 2020
Состоянием на октябрь 2020
Состоянием на август 2020

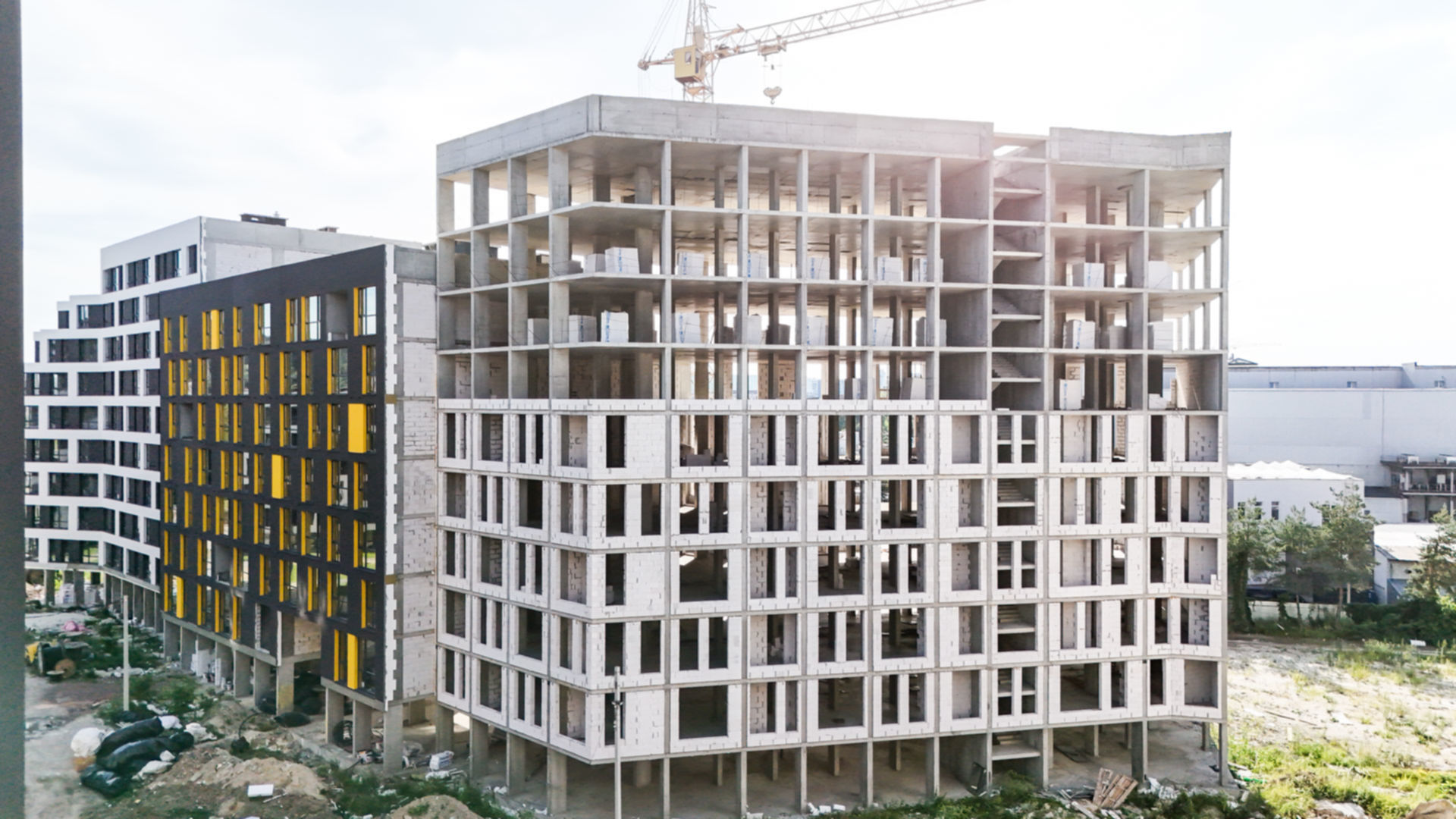

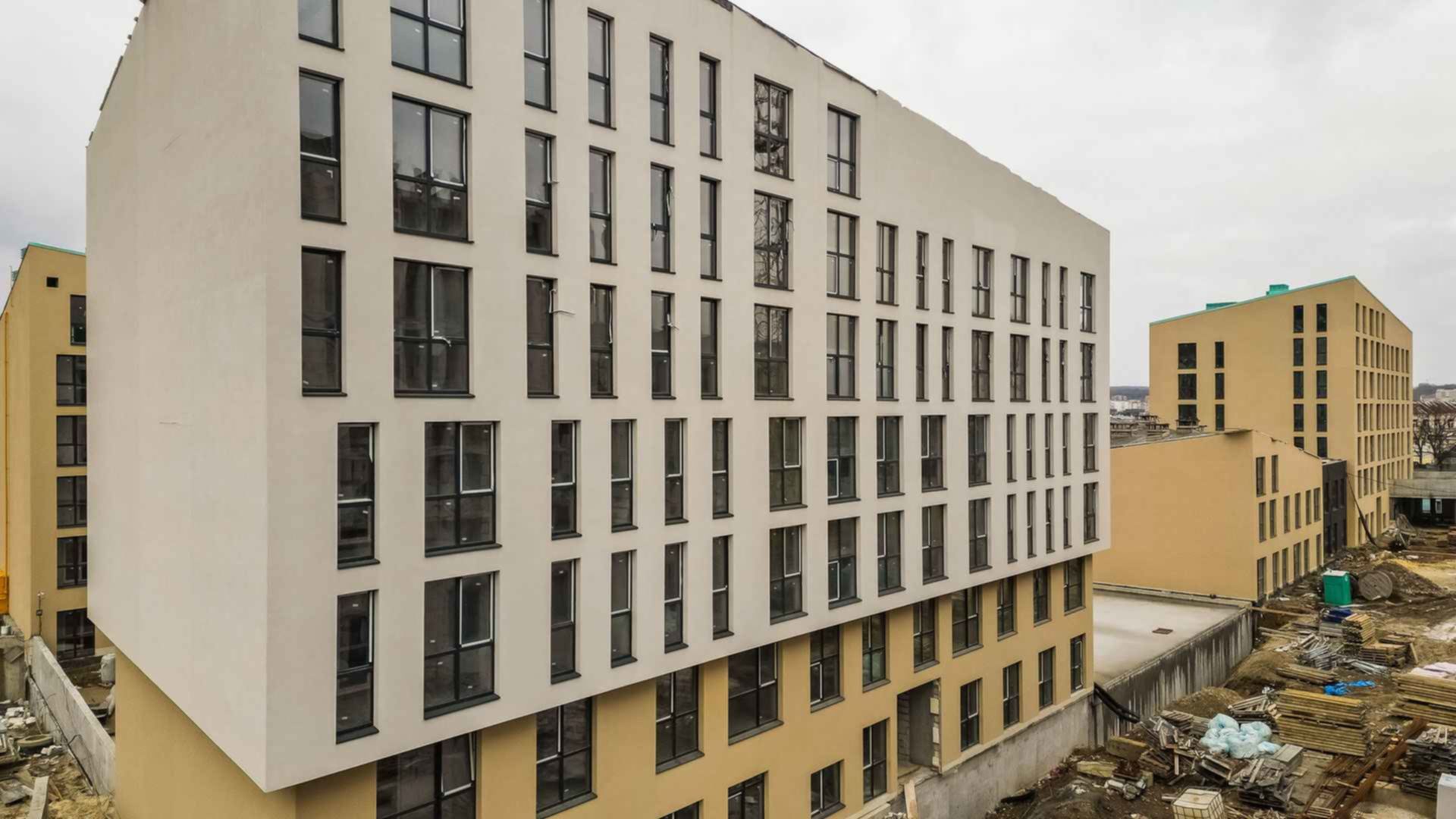

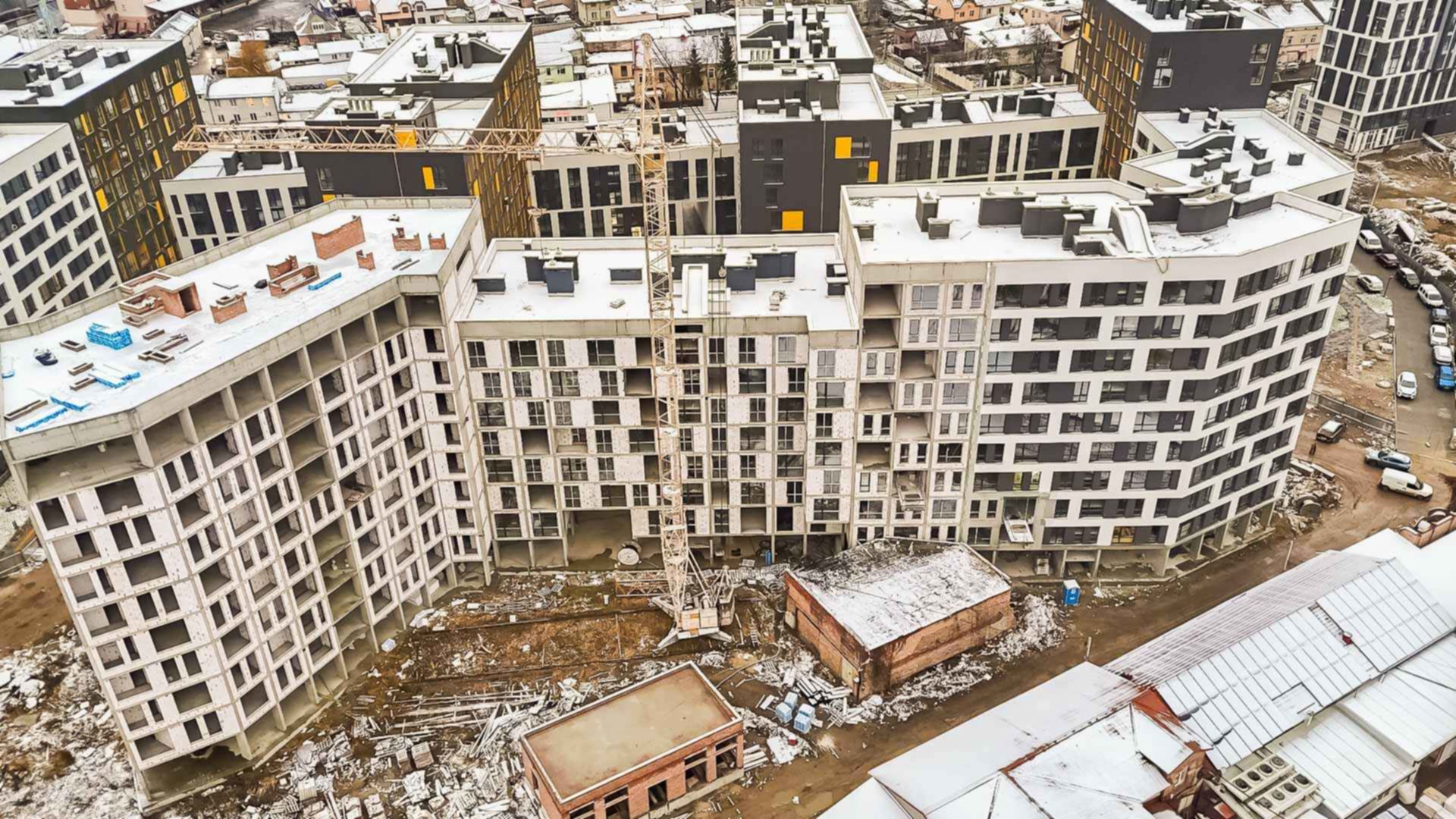

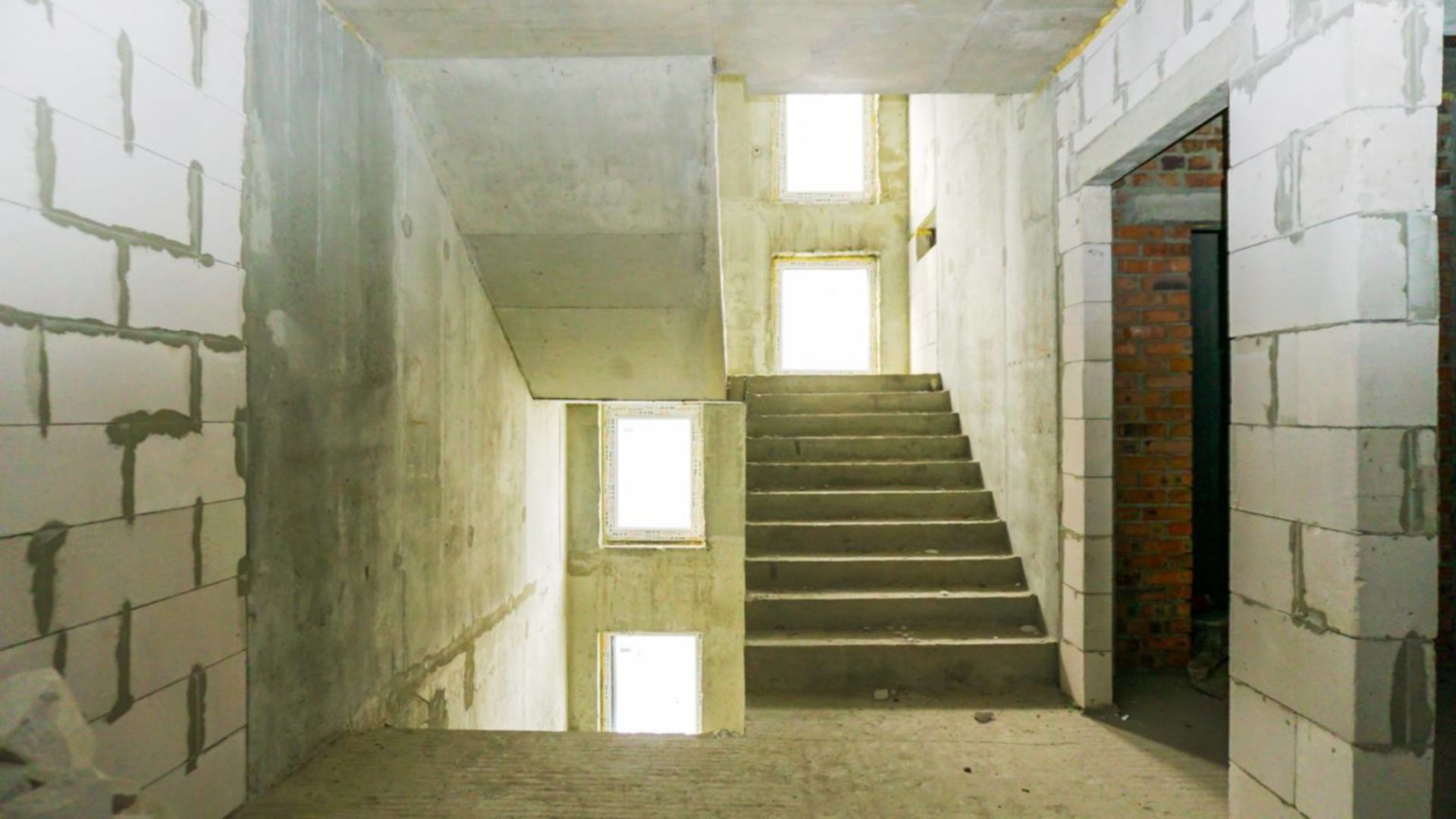

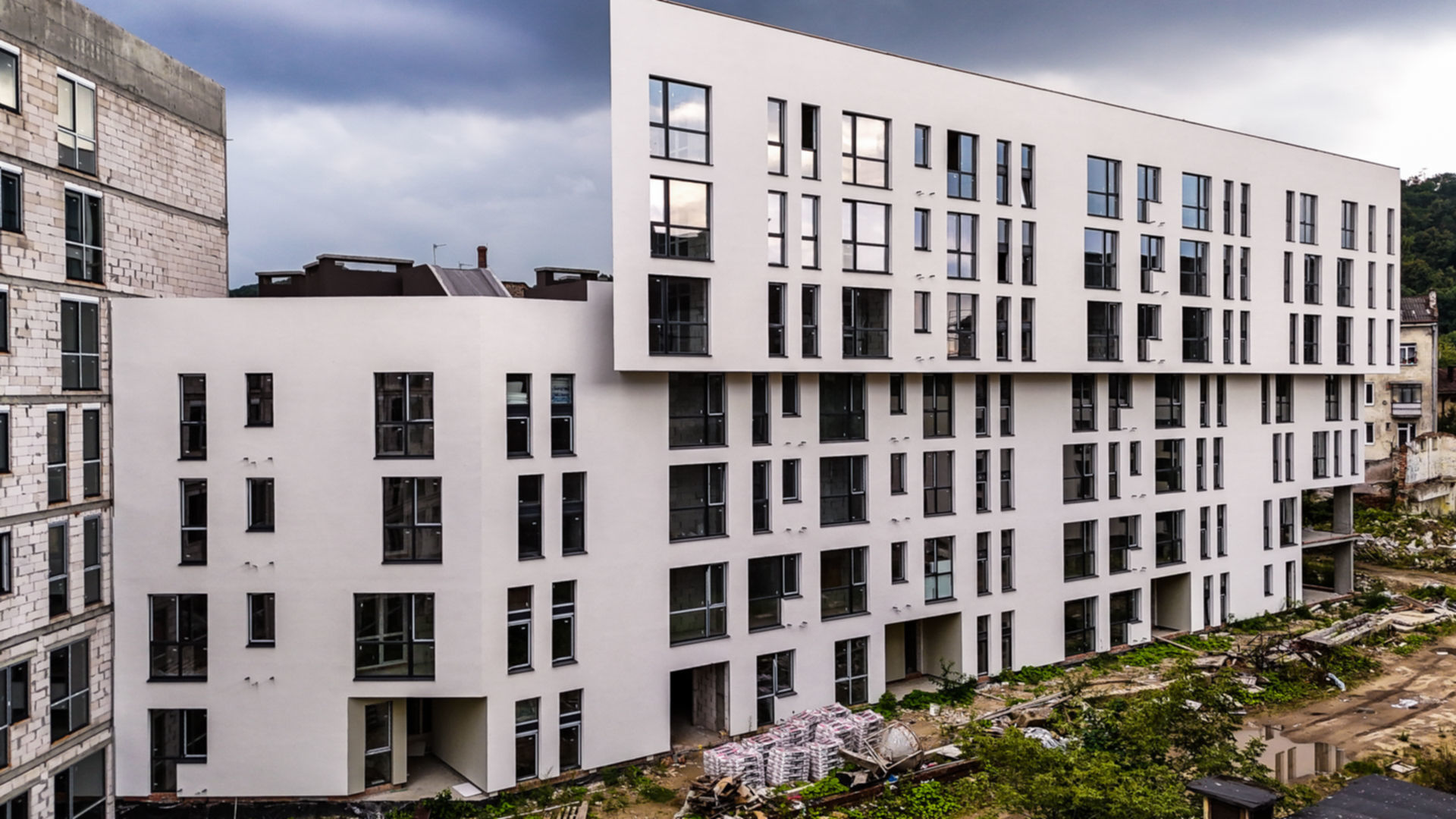

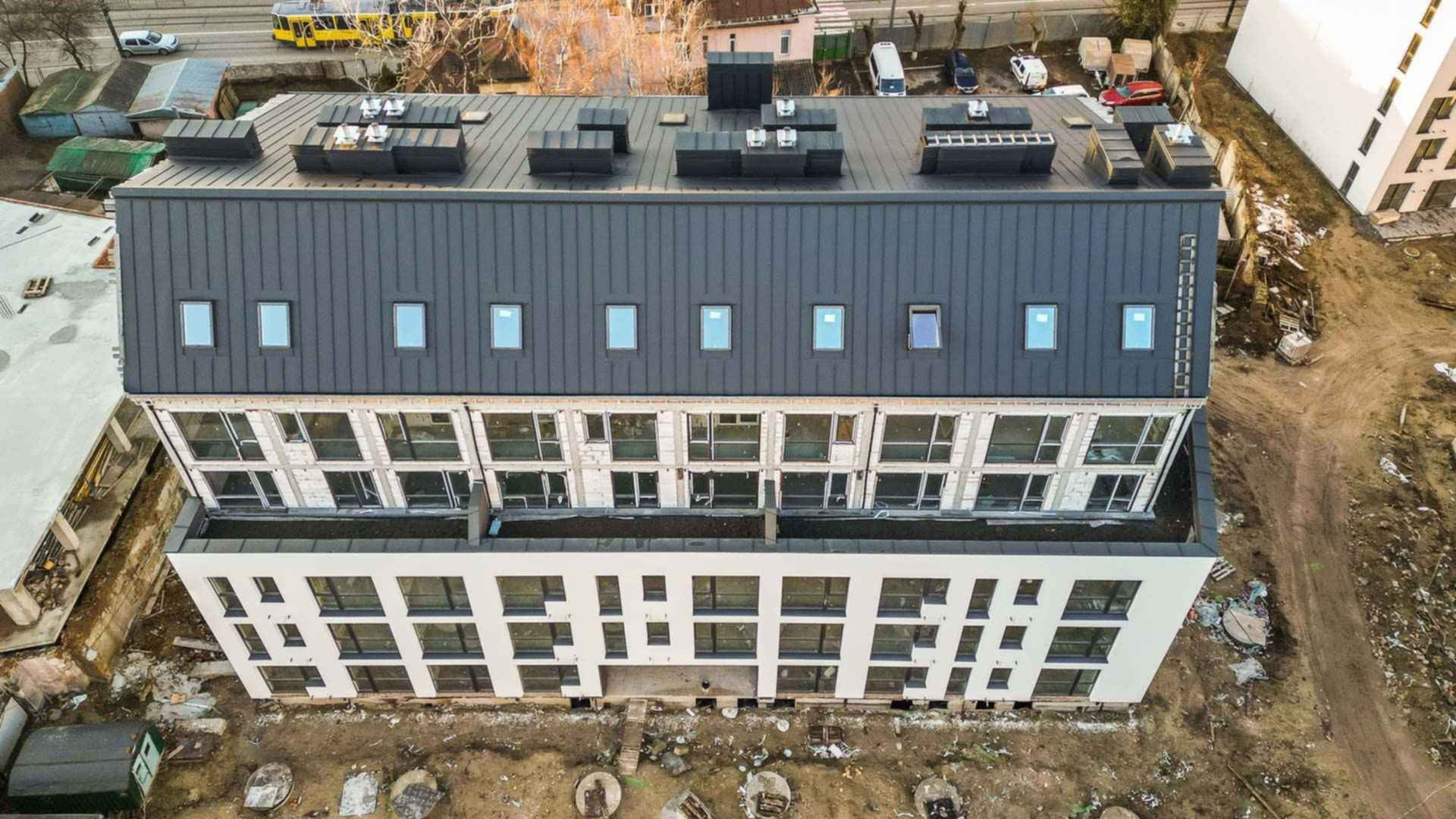

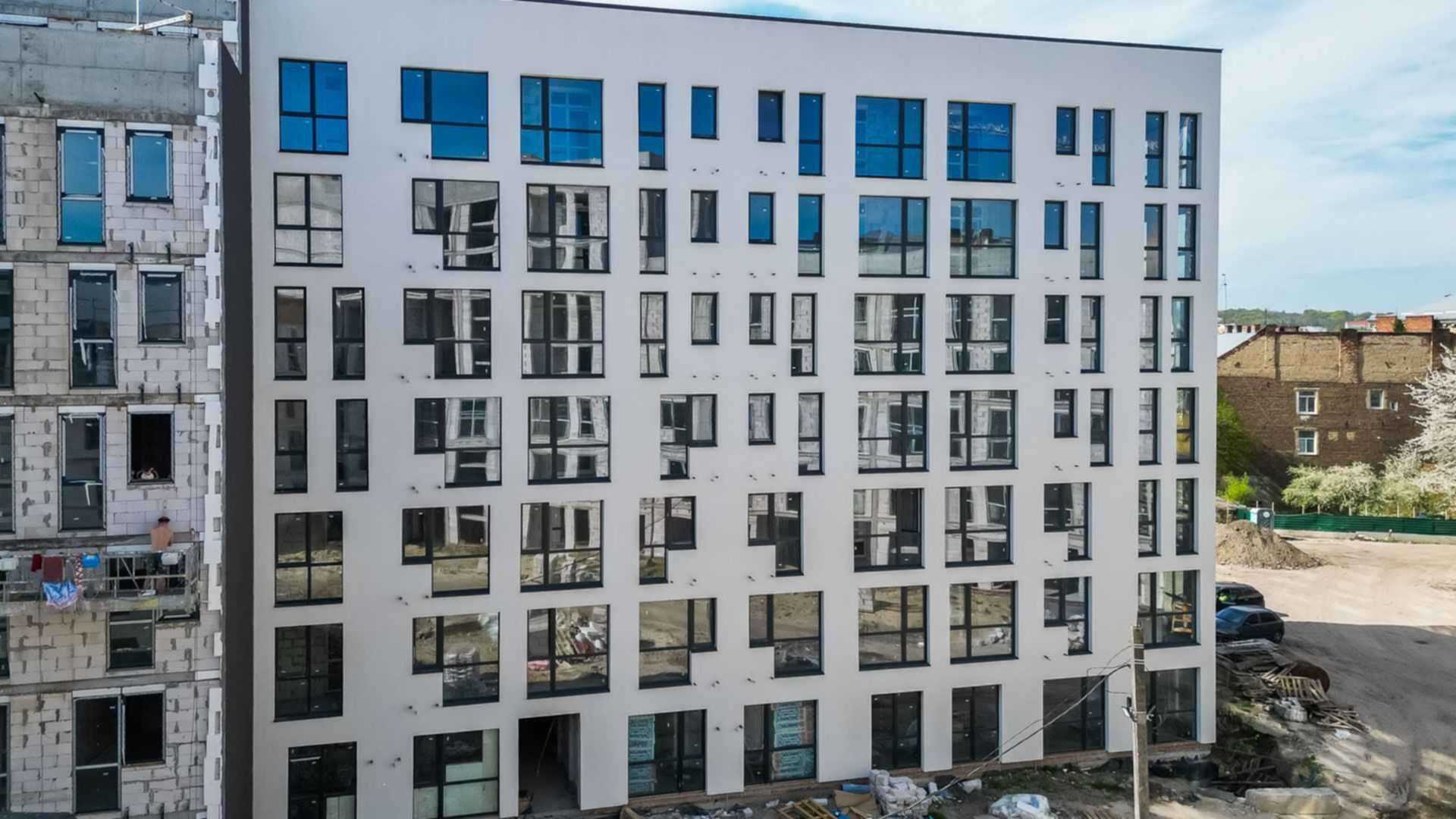

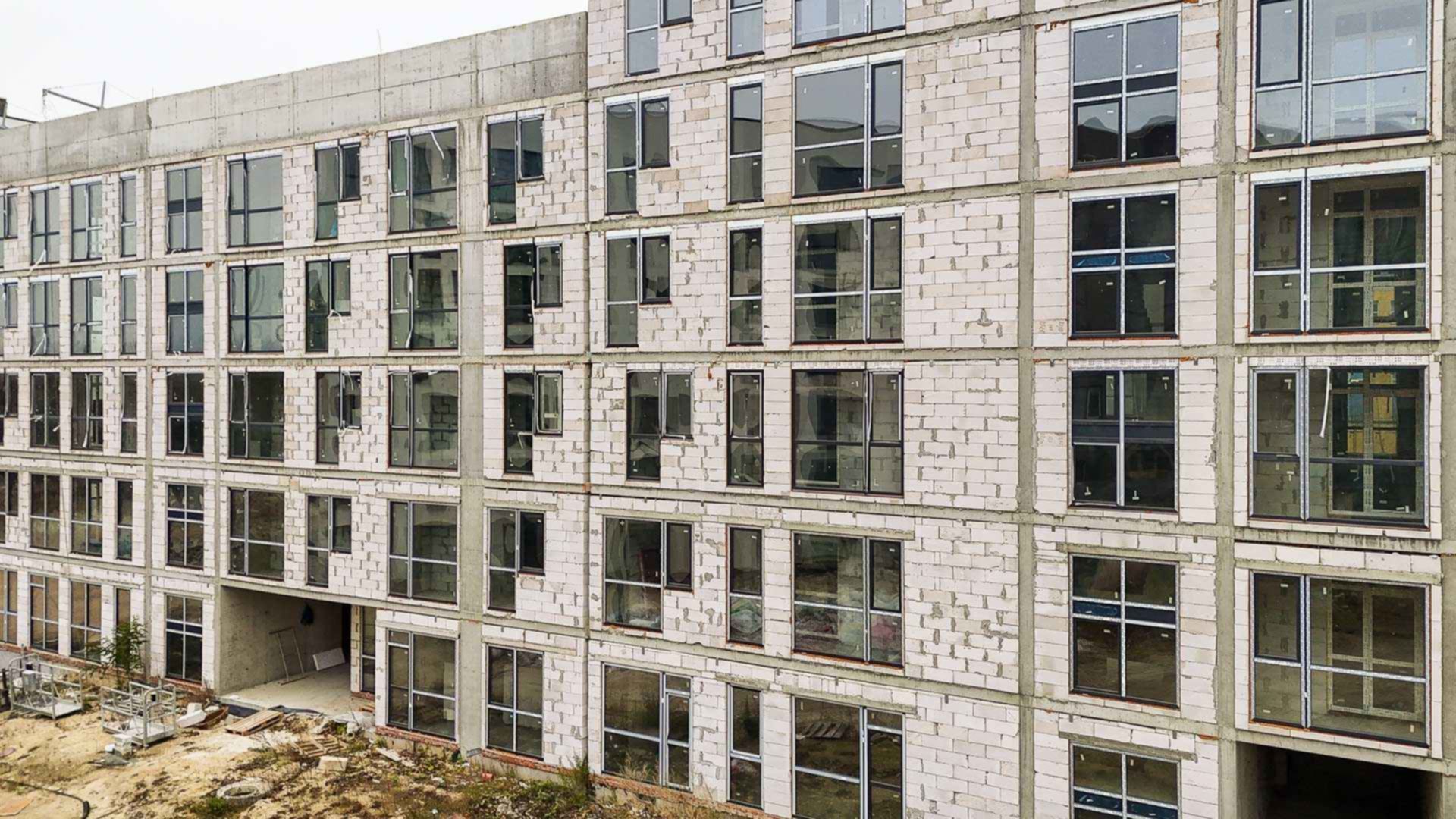

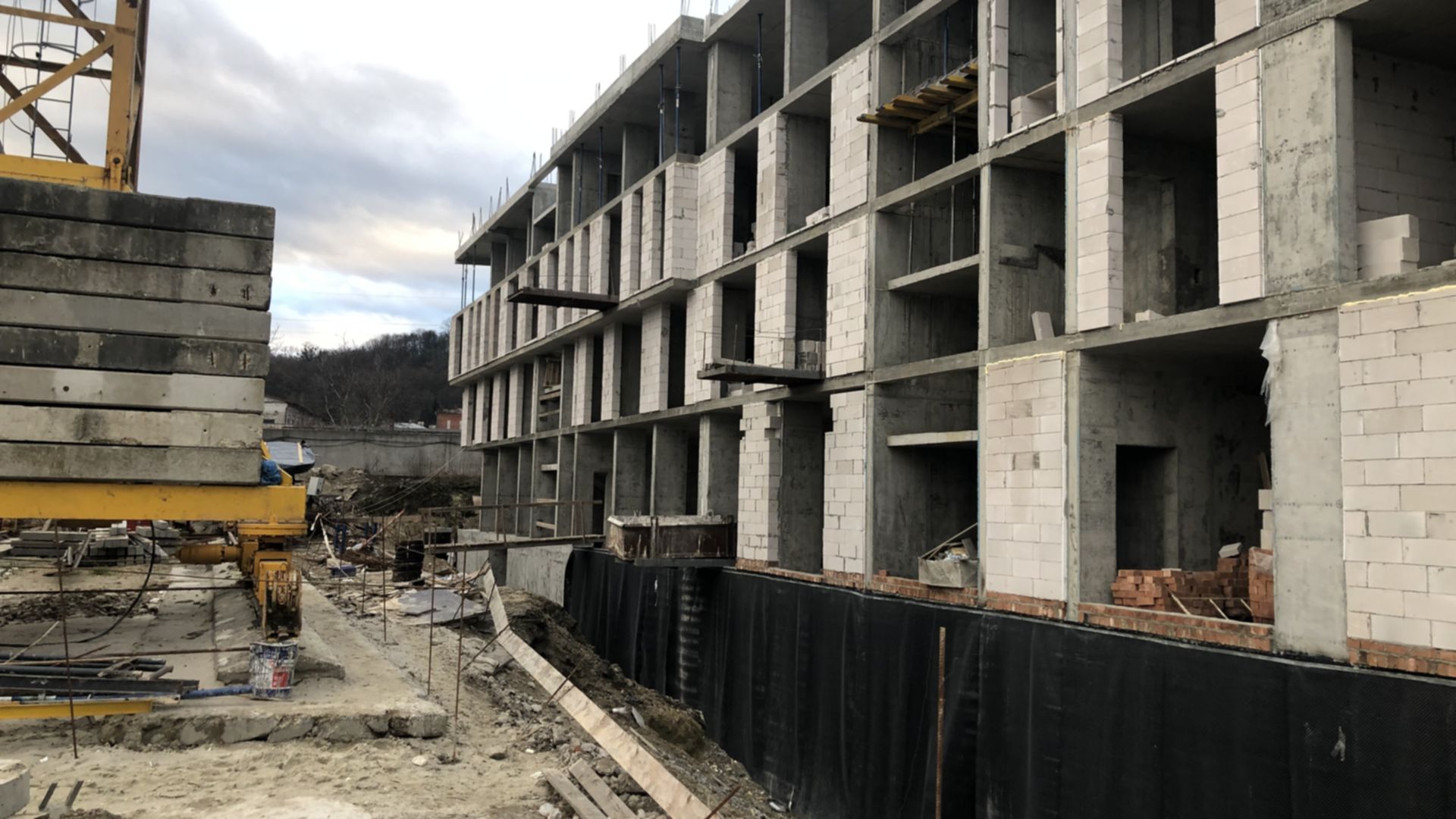

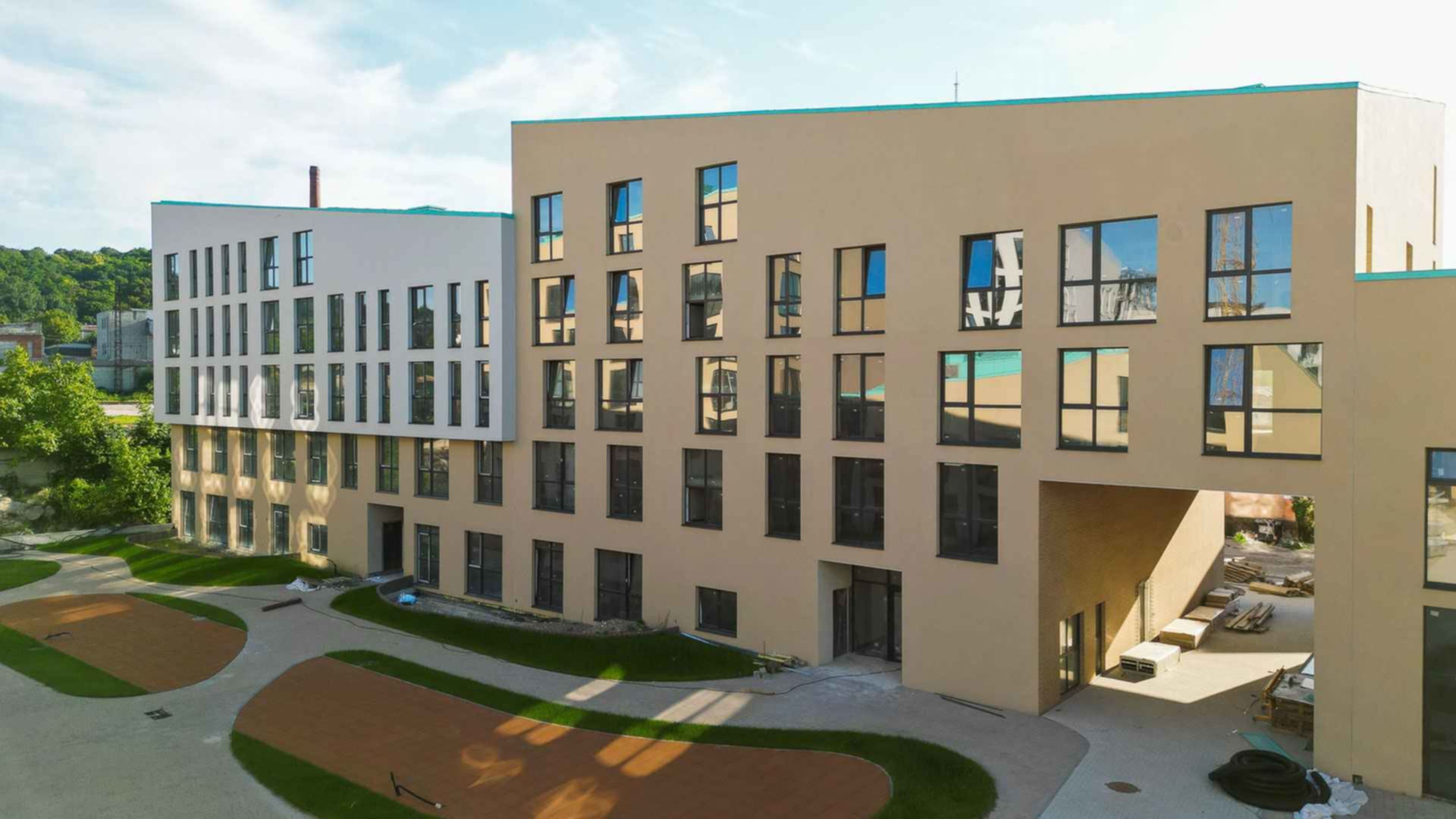

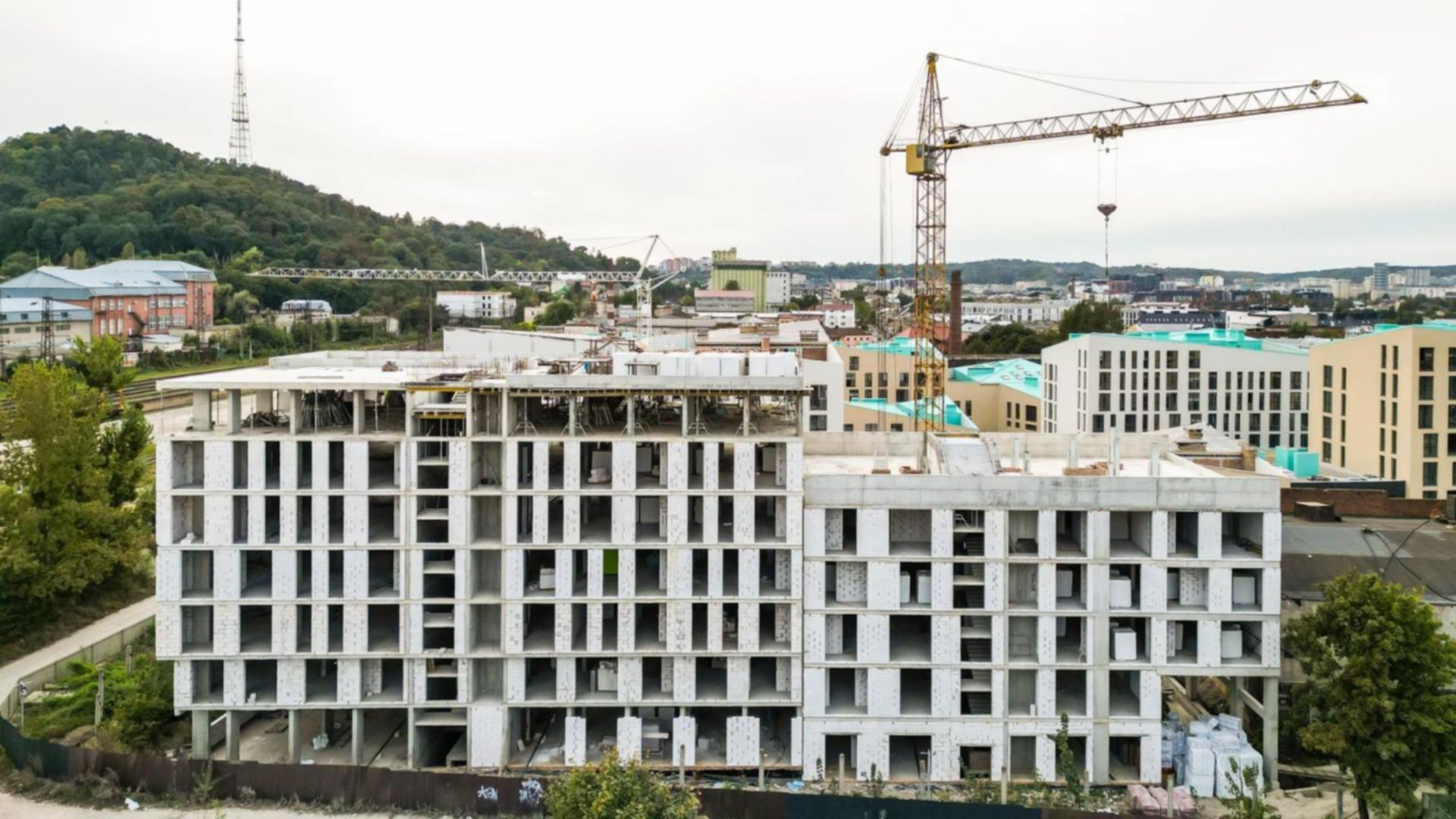

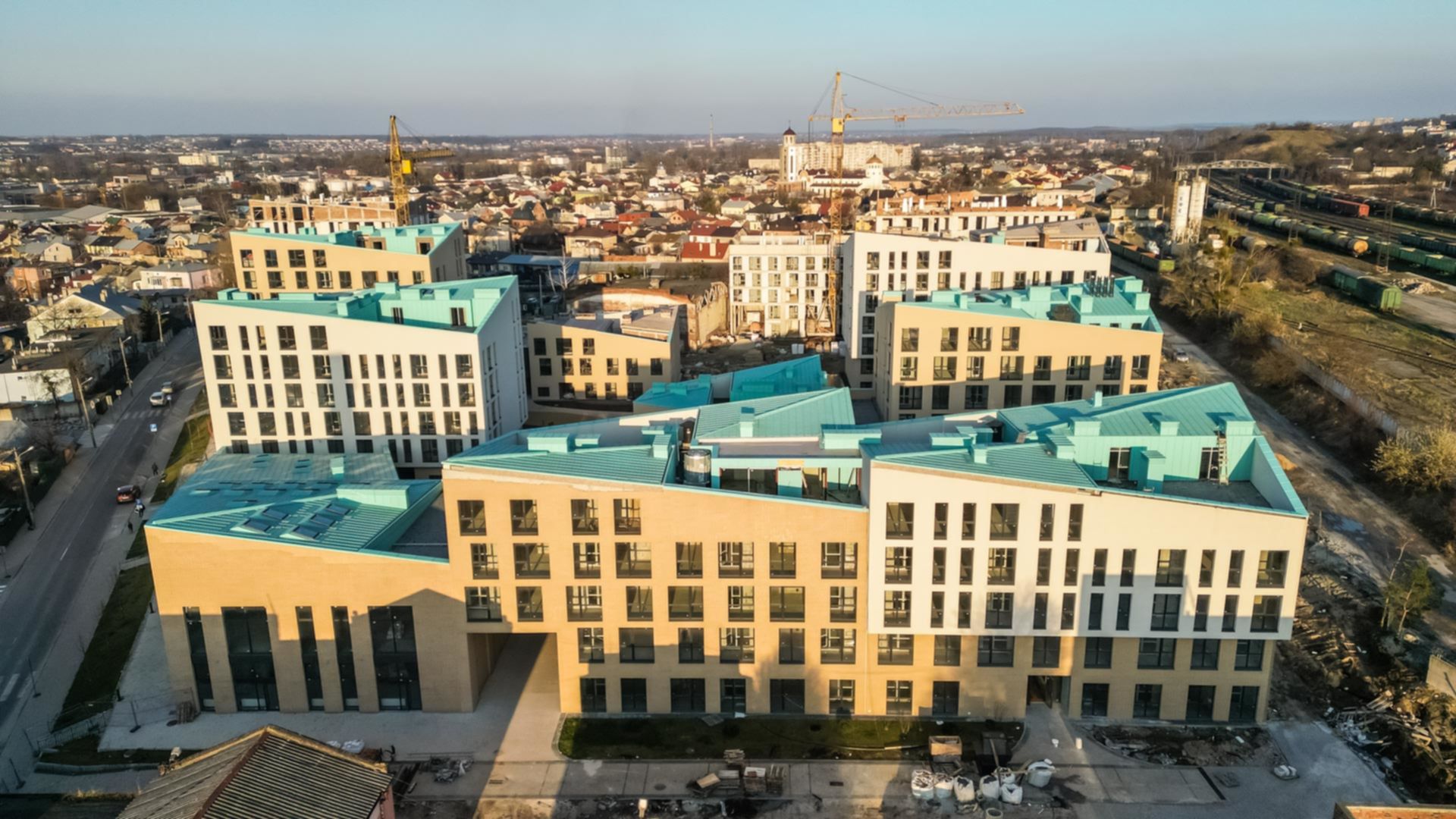

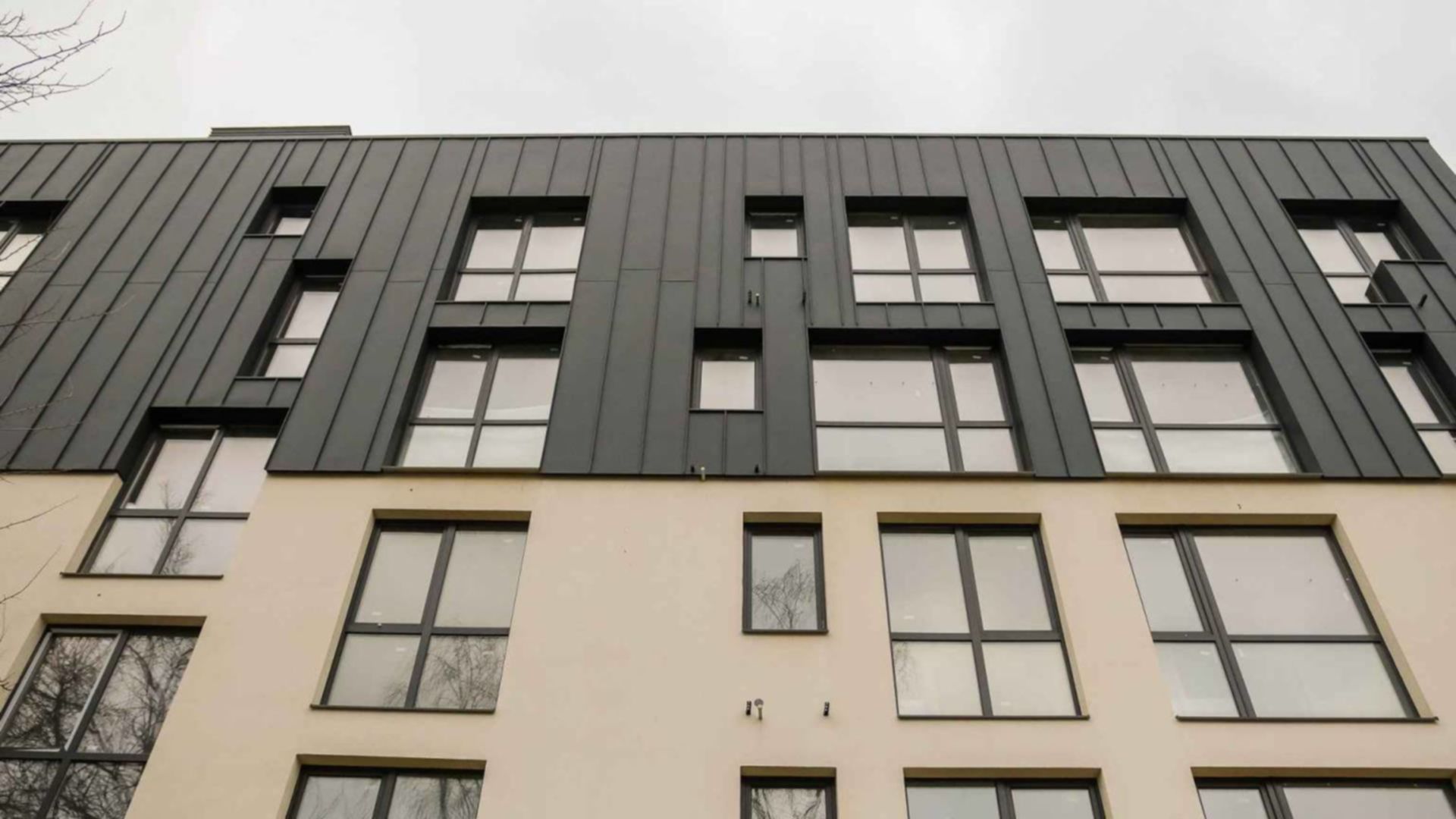

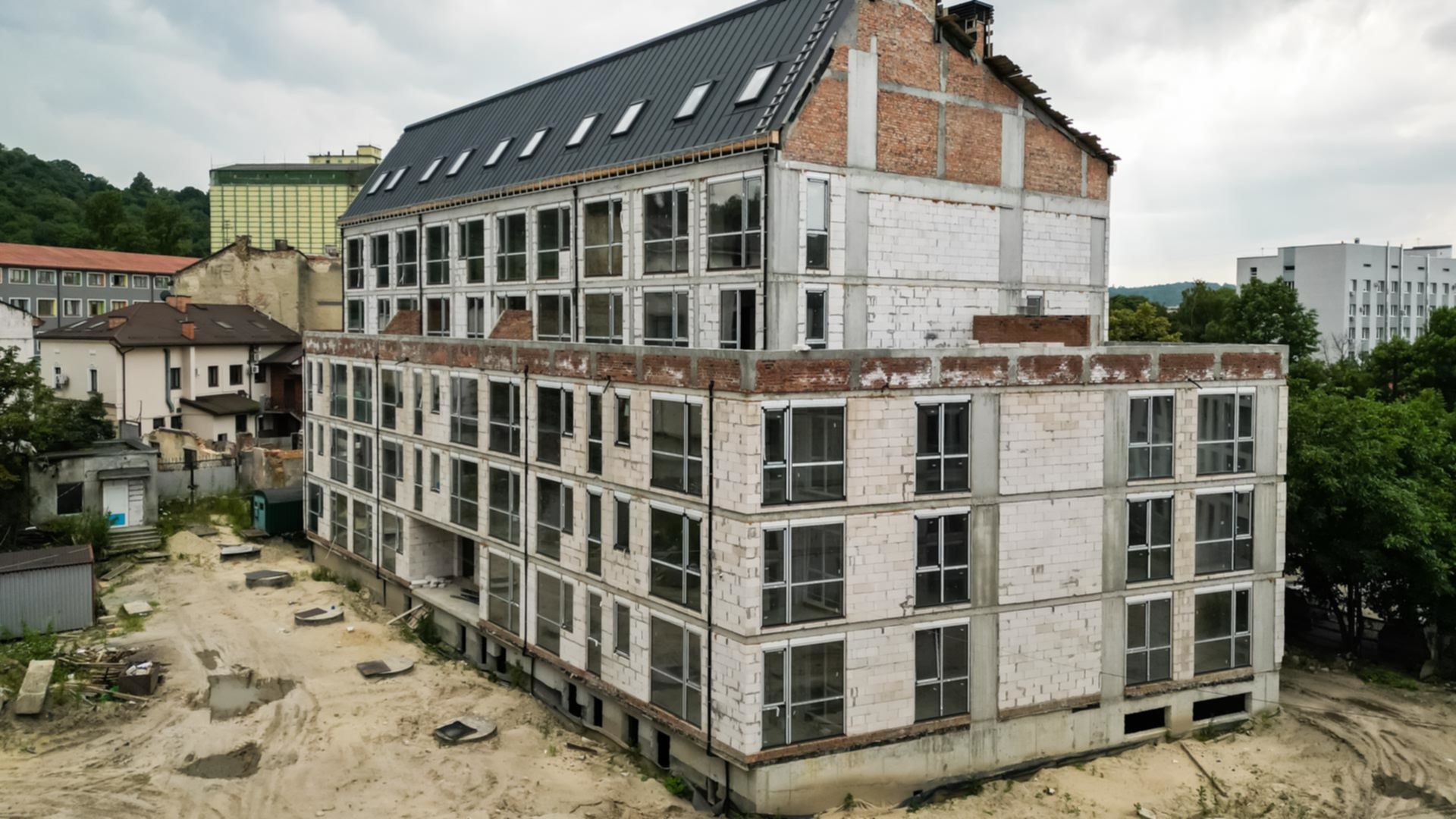

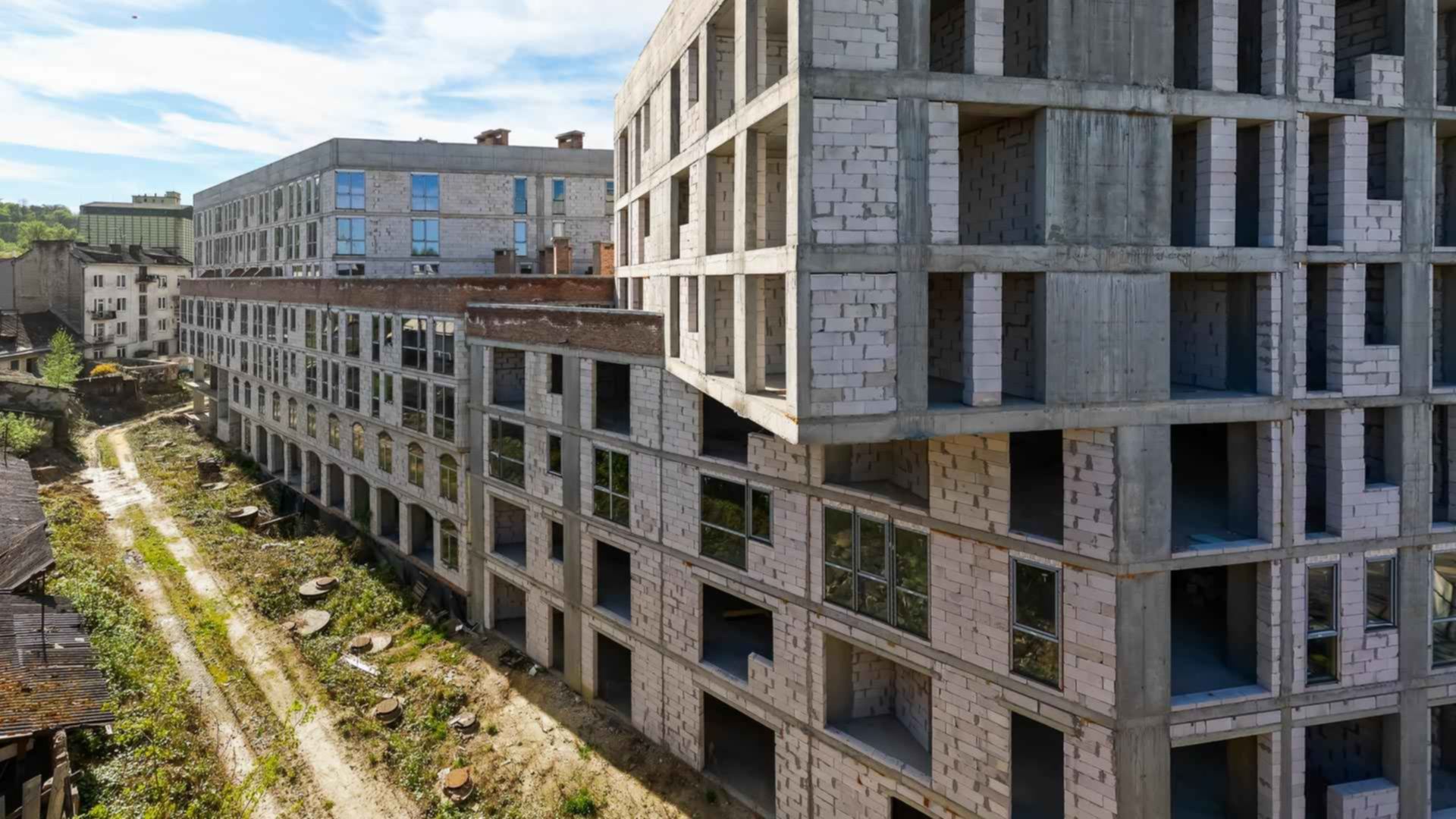

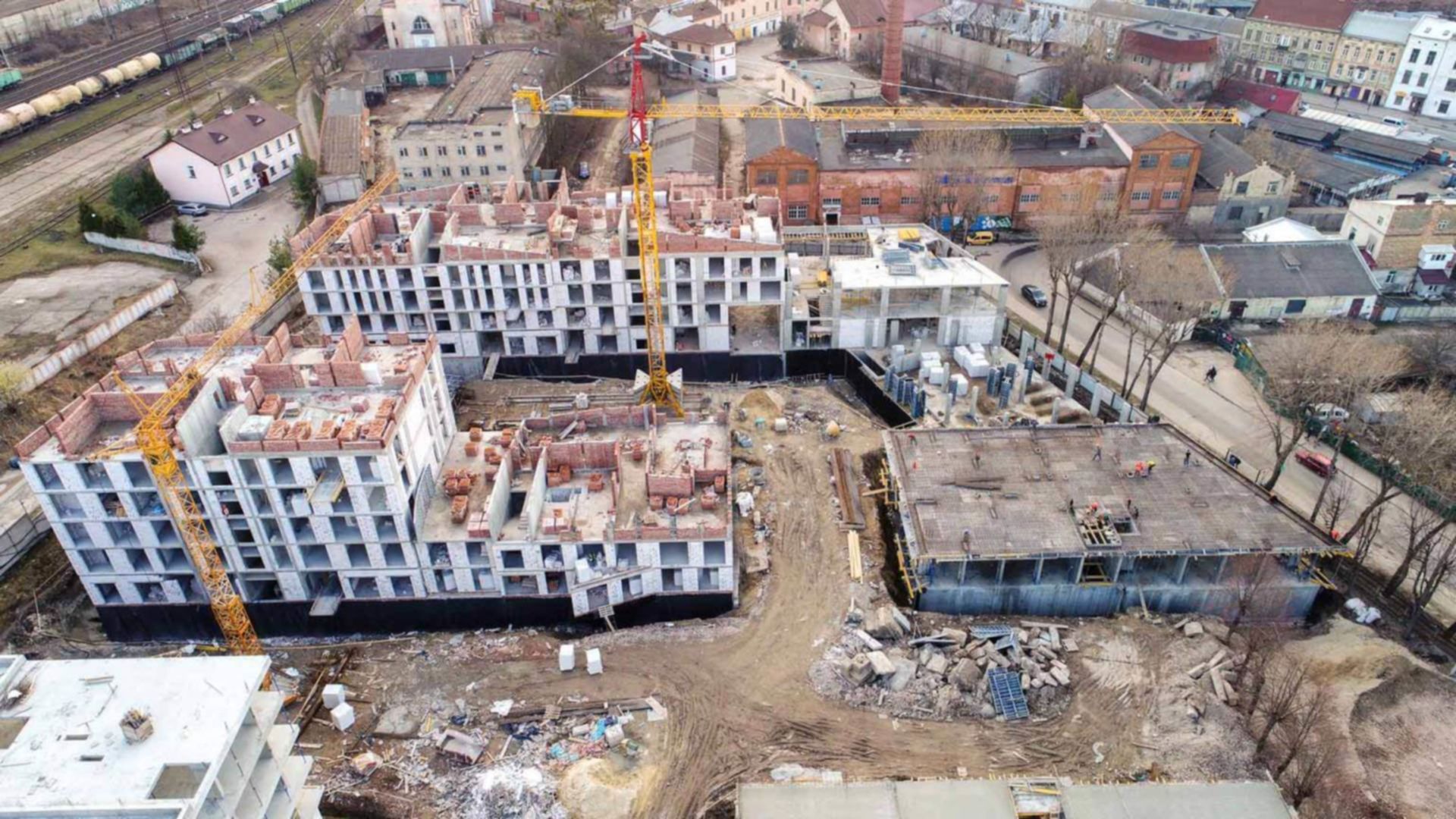

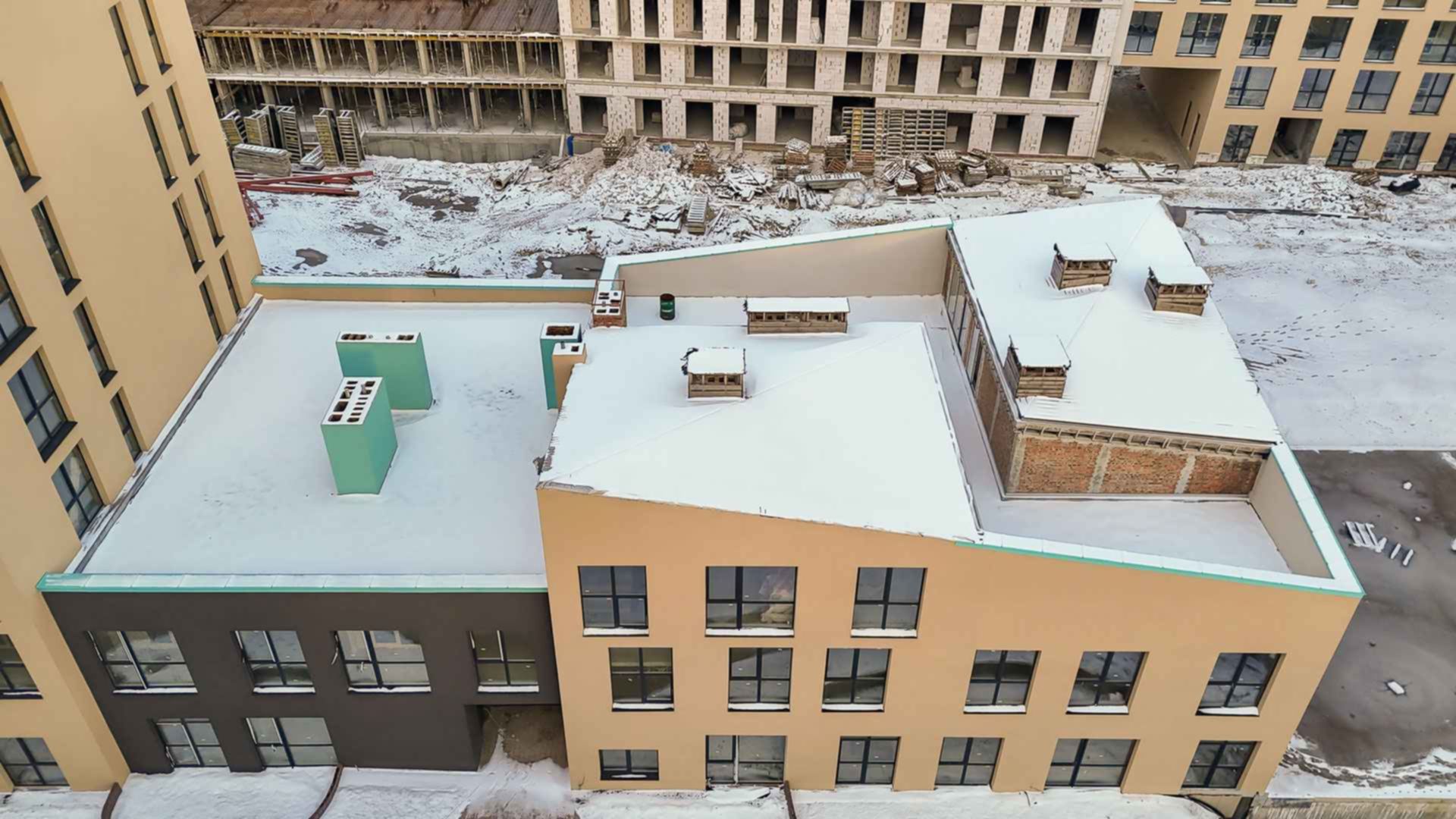

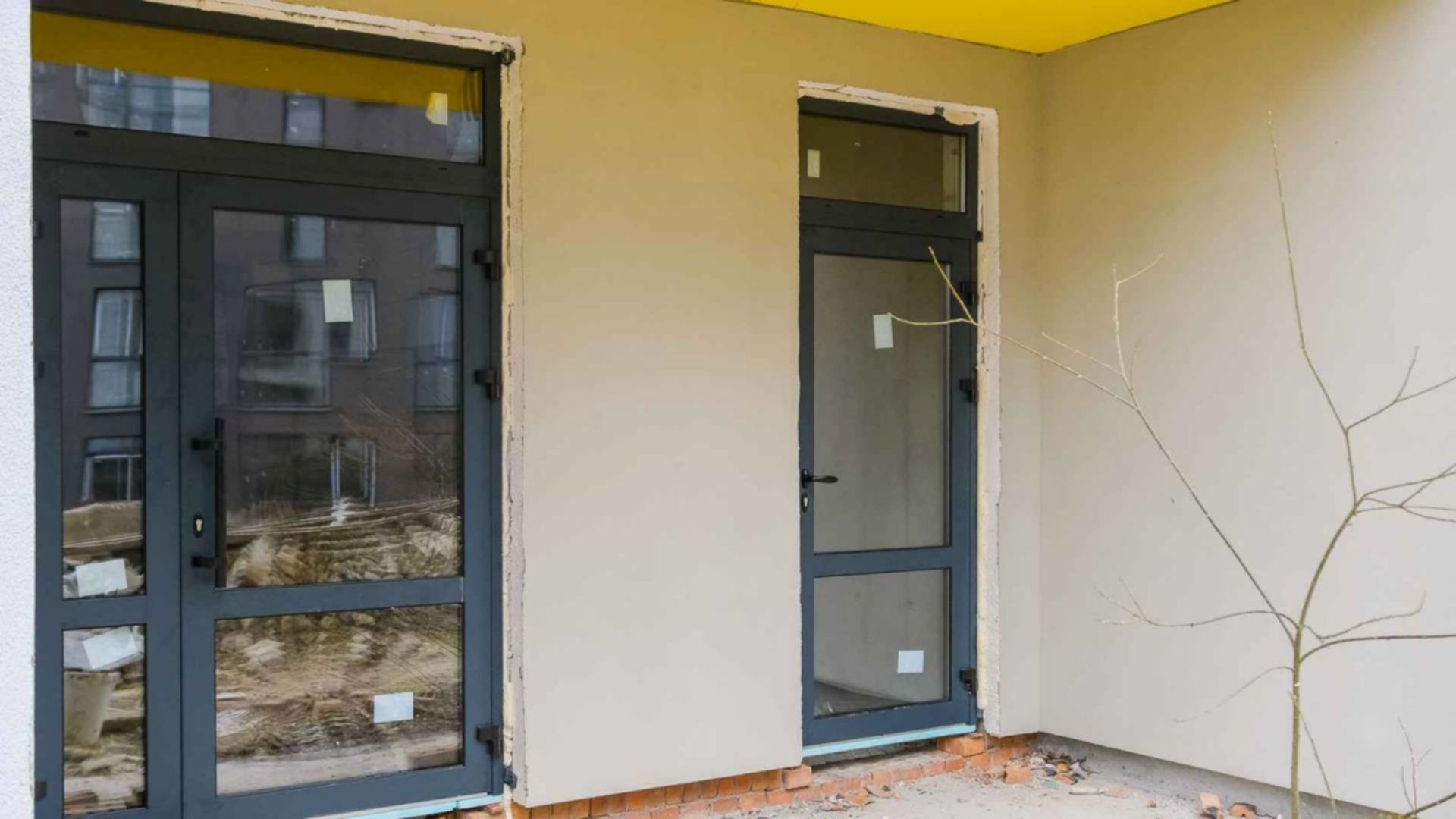

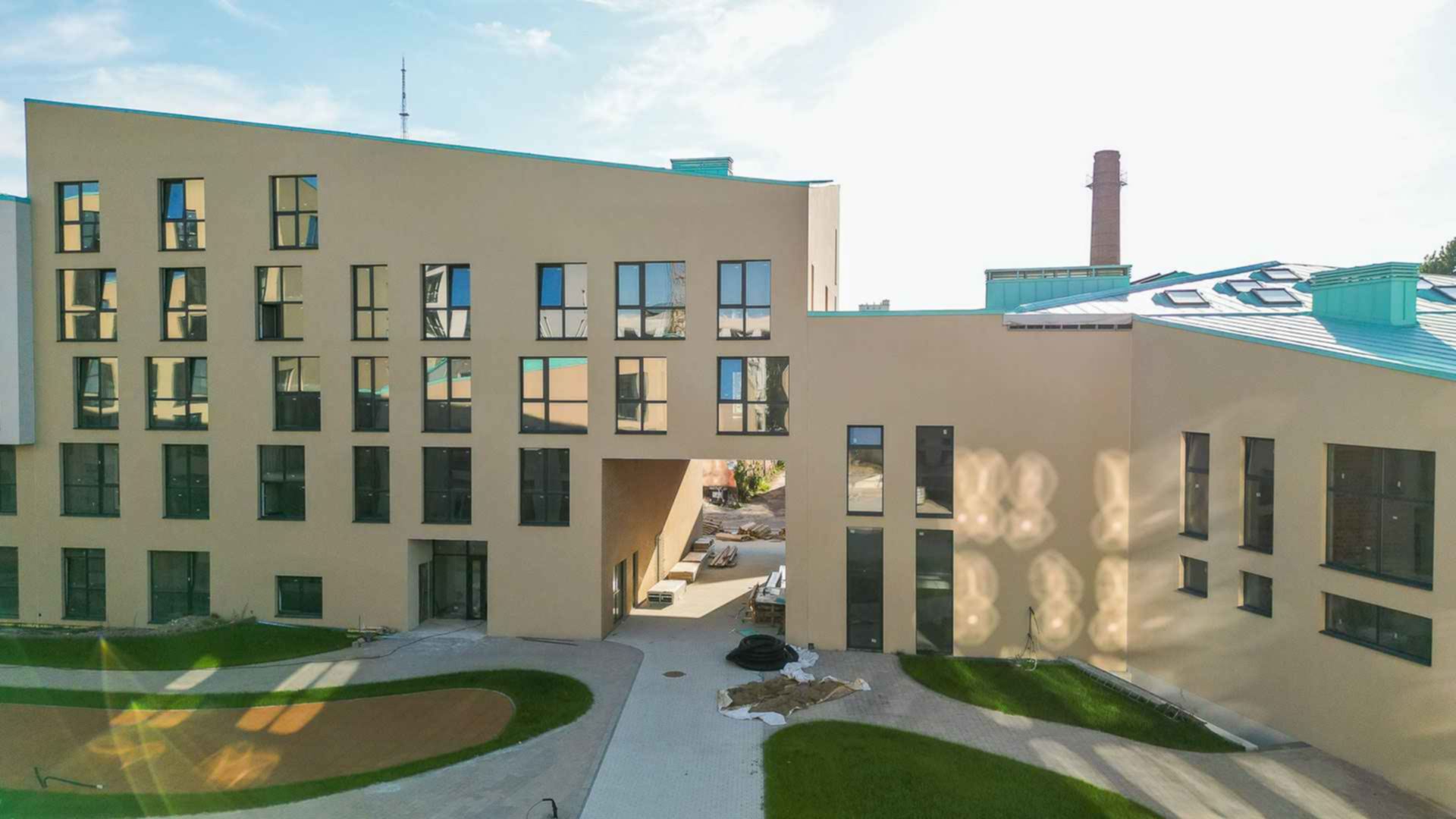

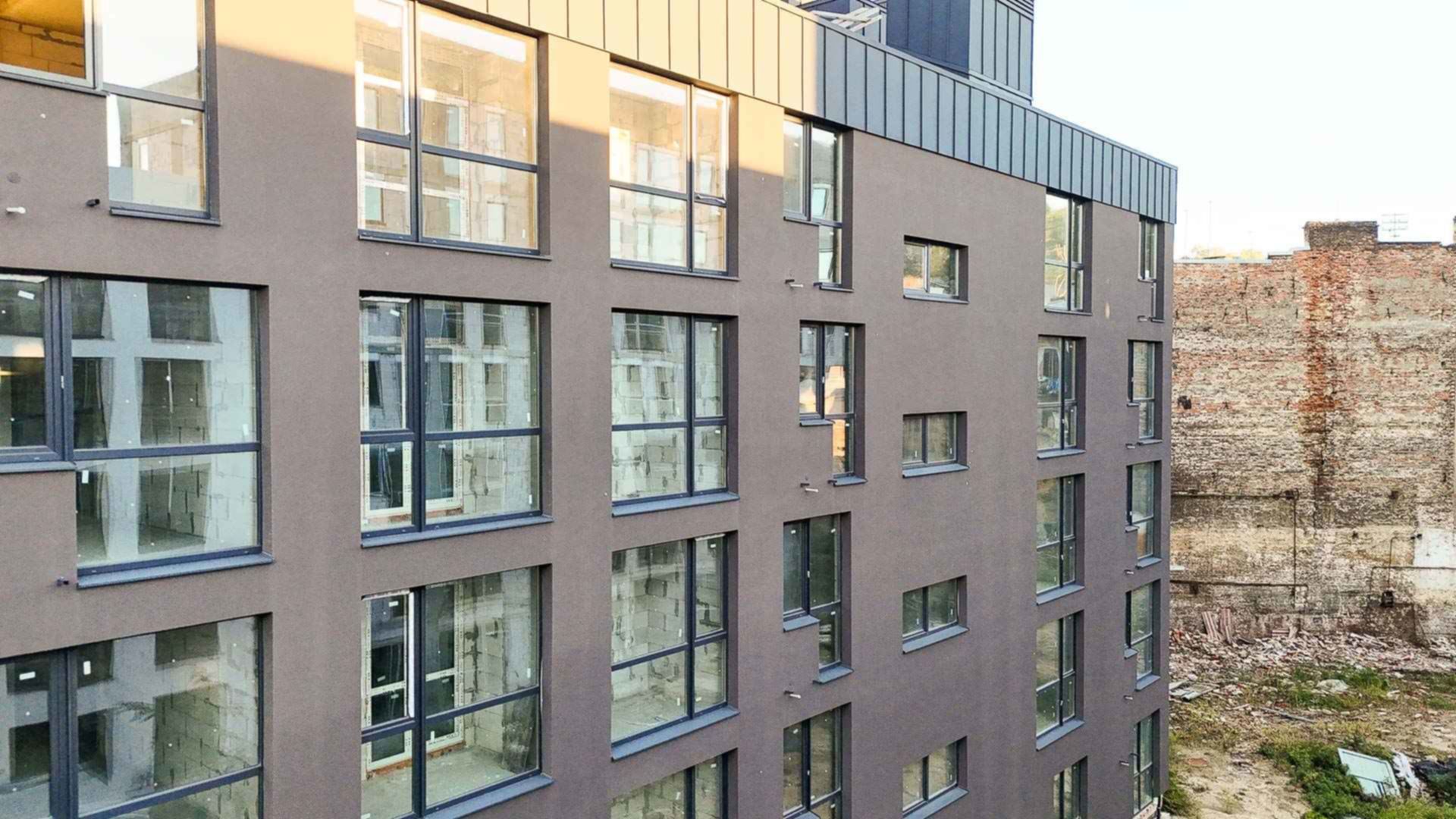

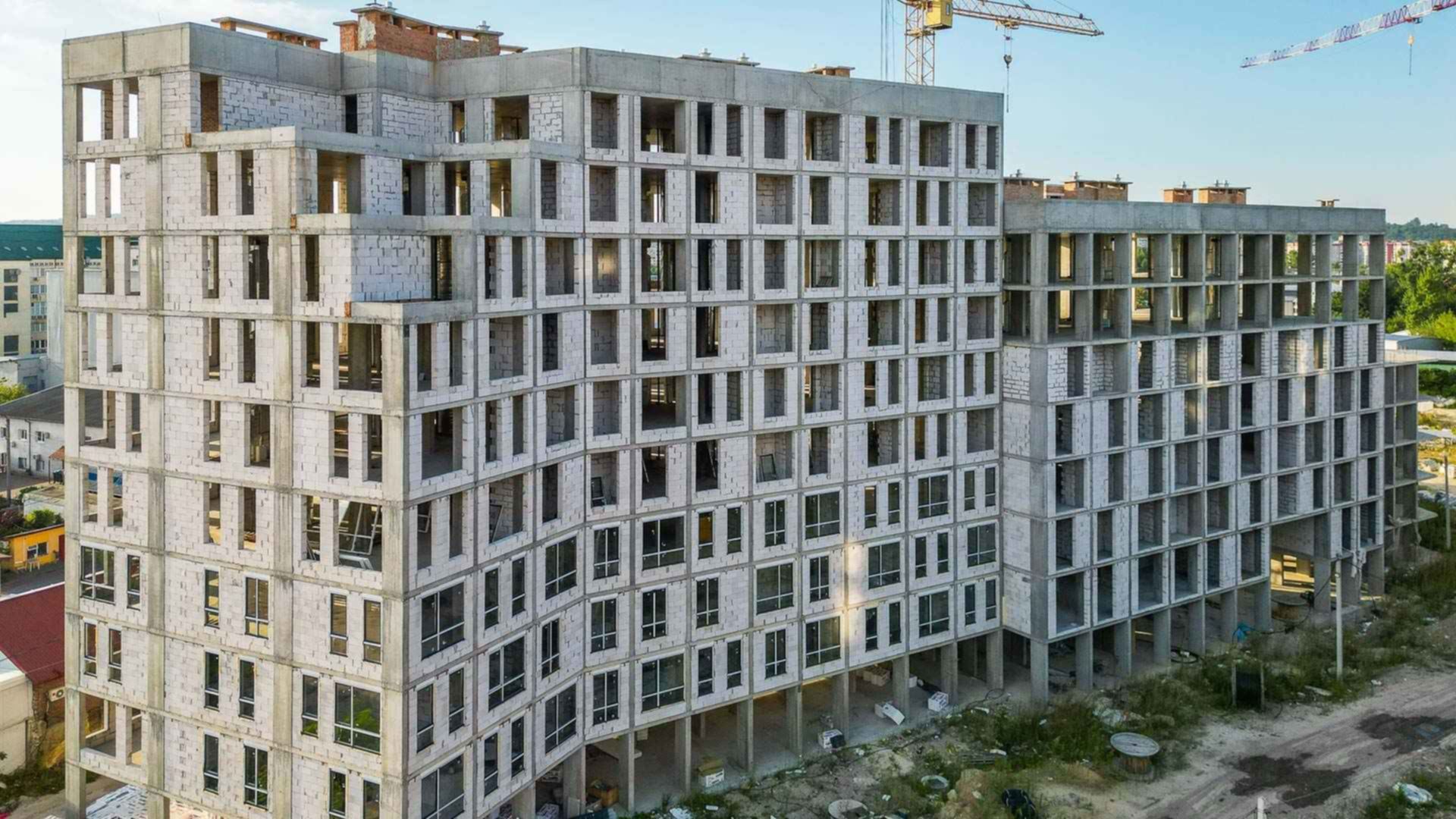

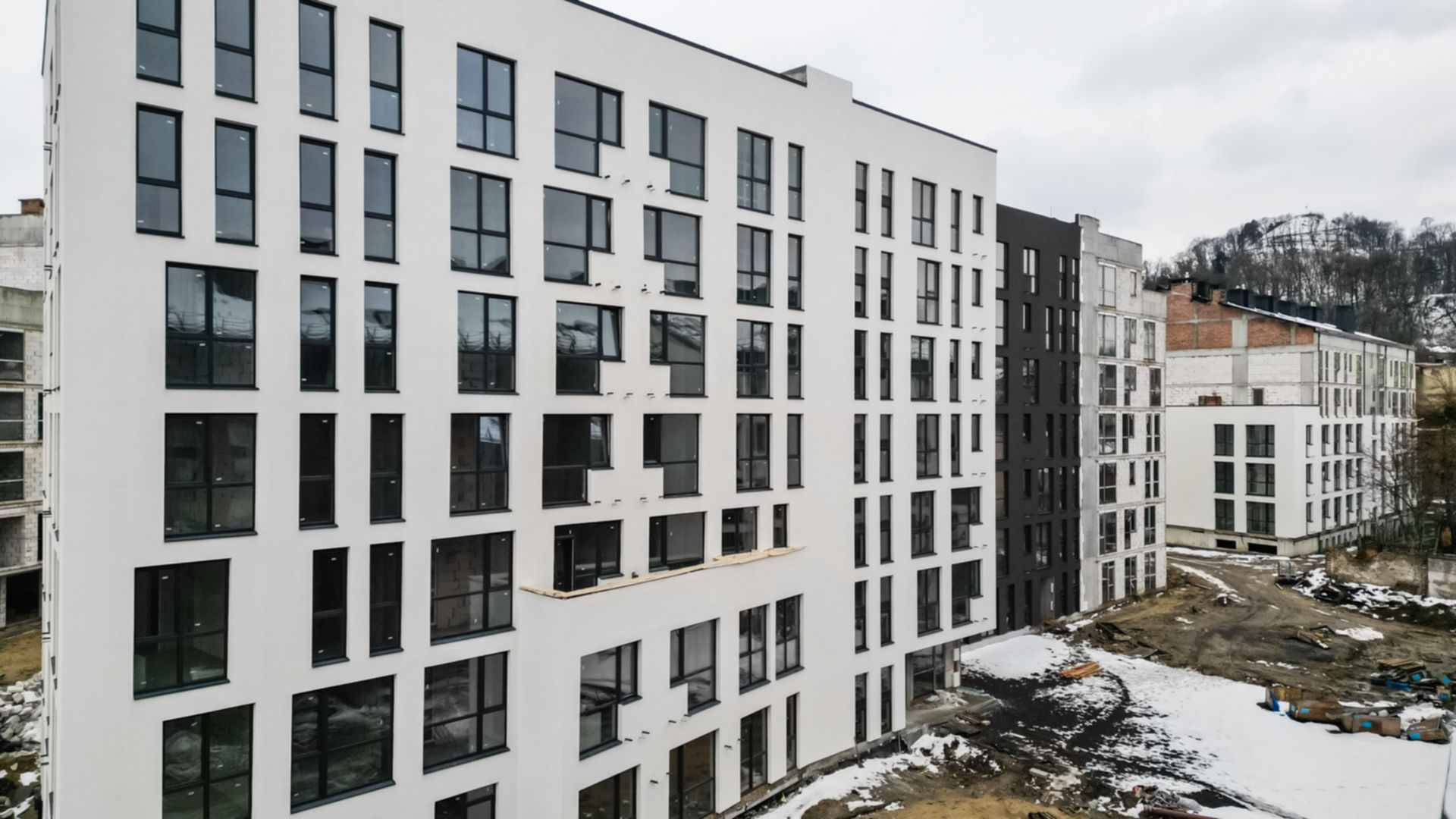

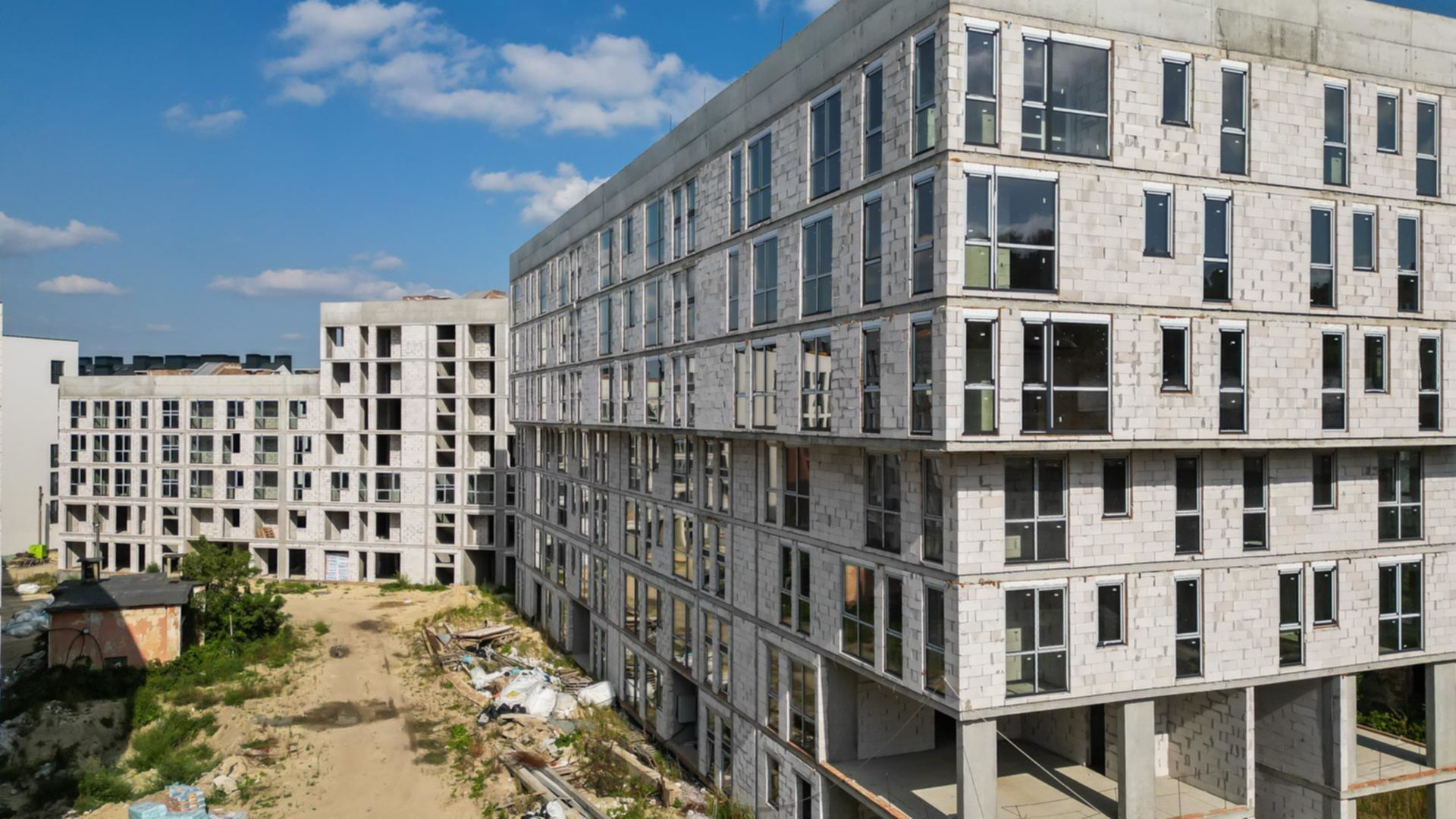

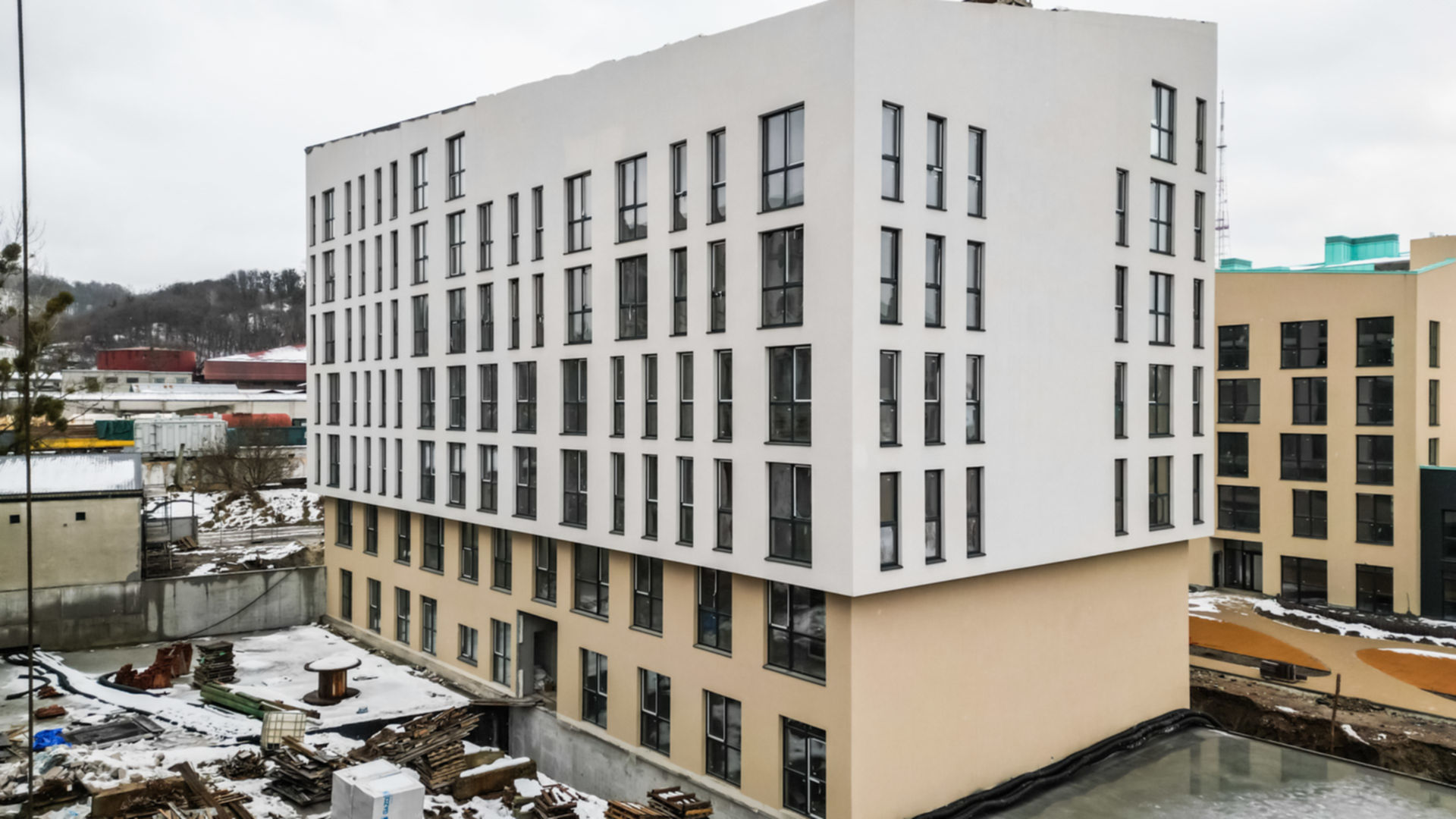

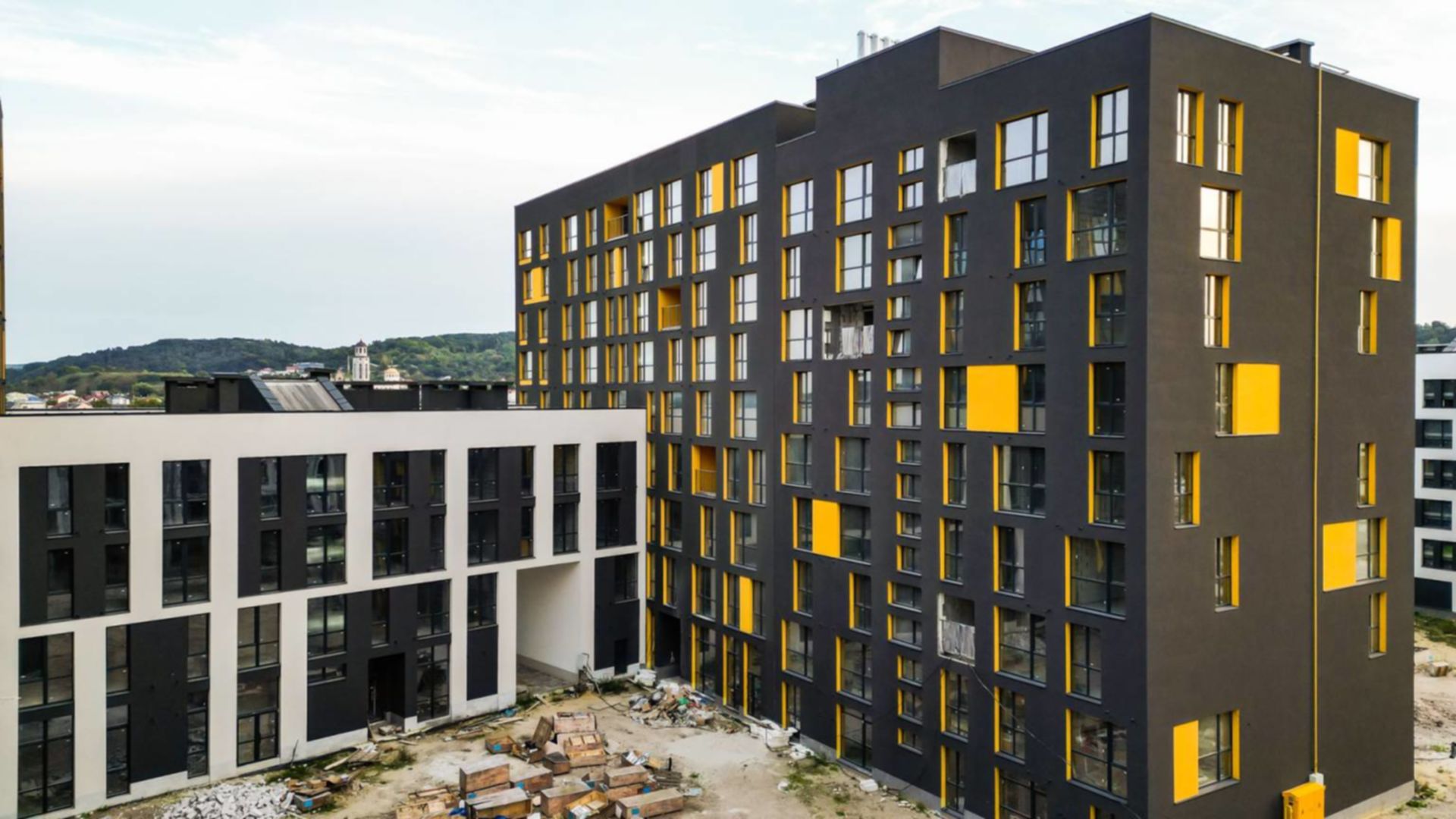

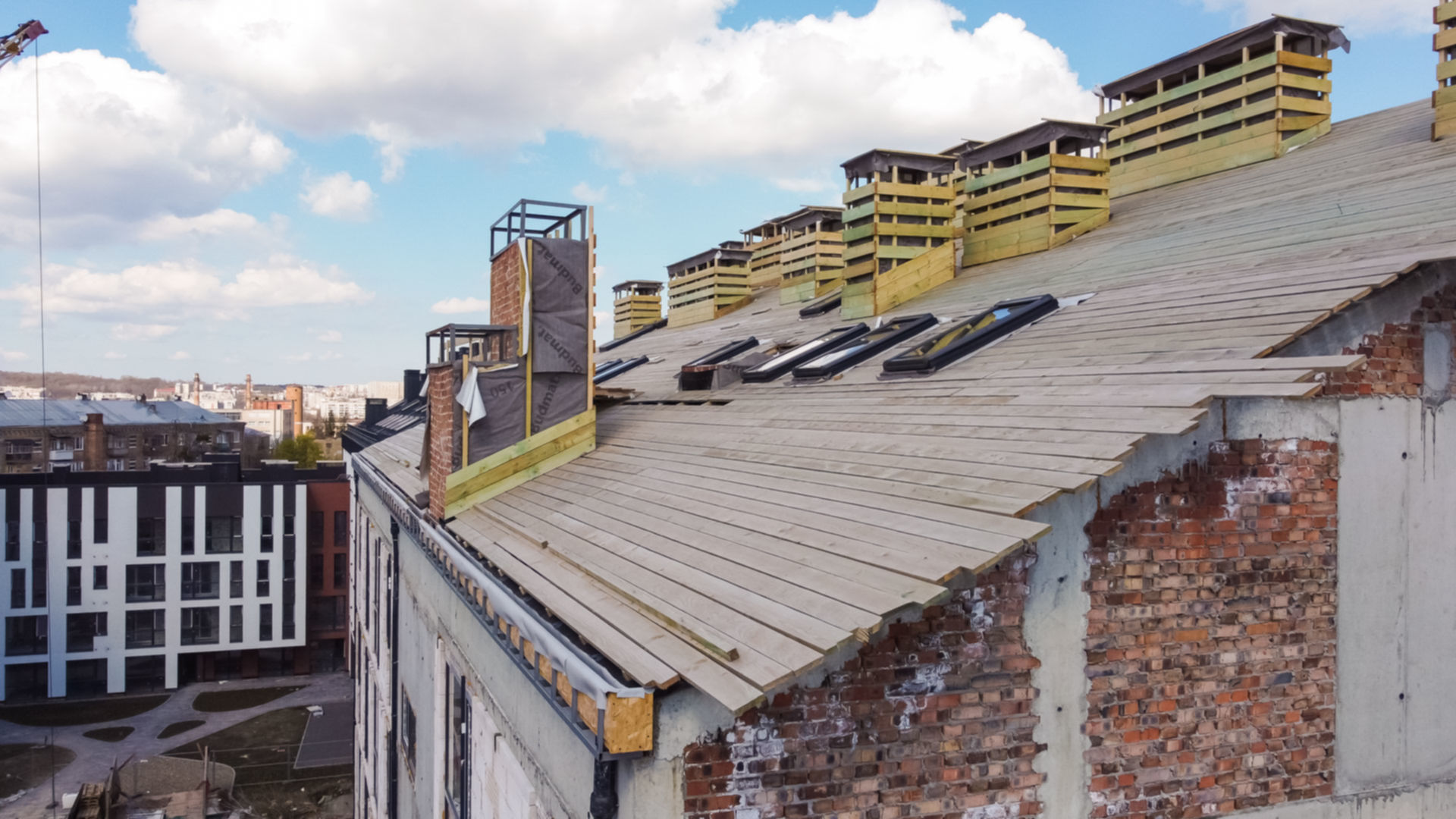

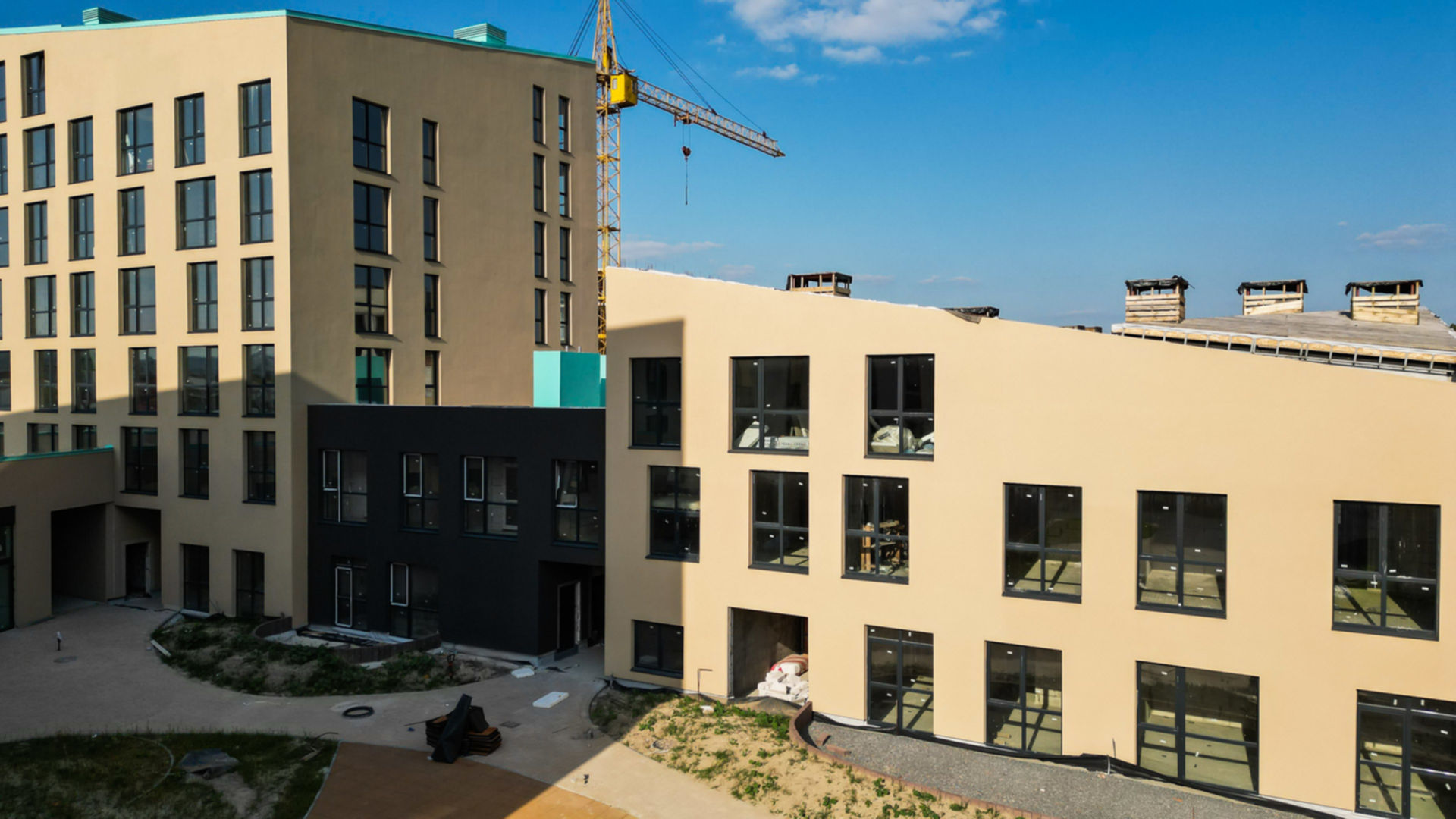

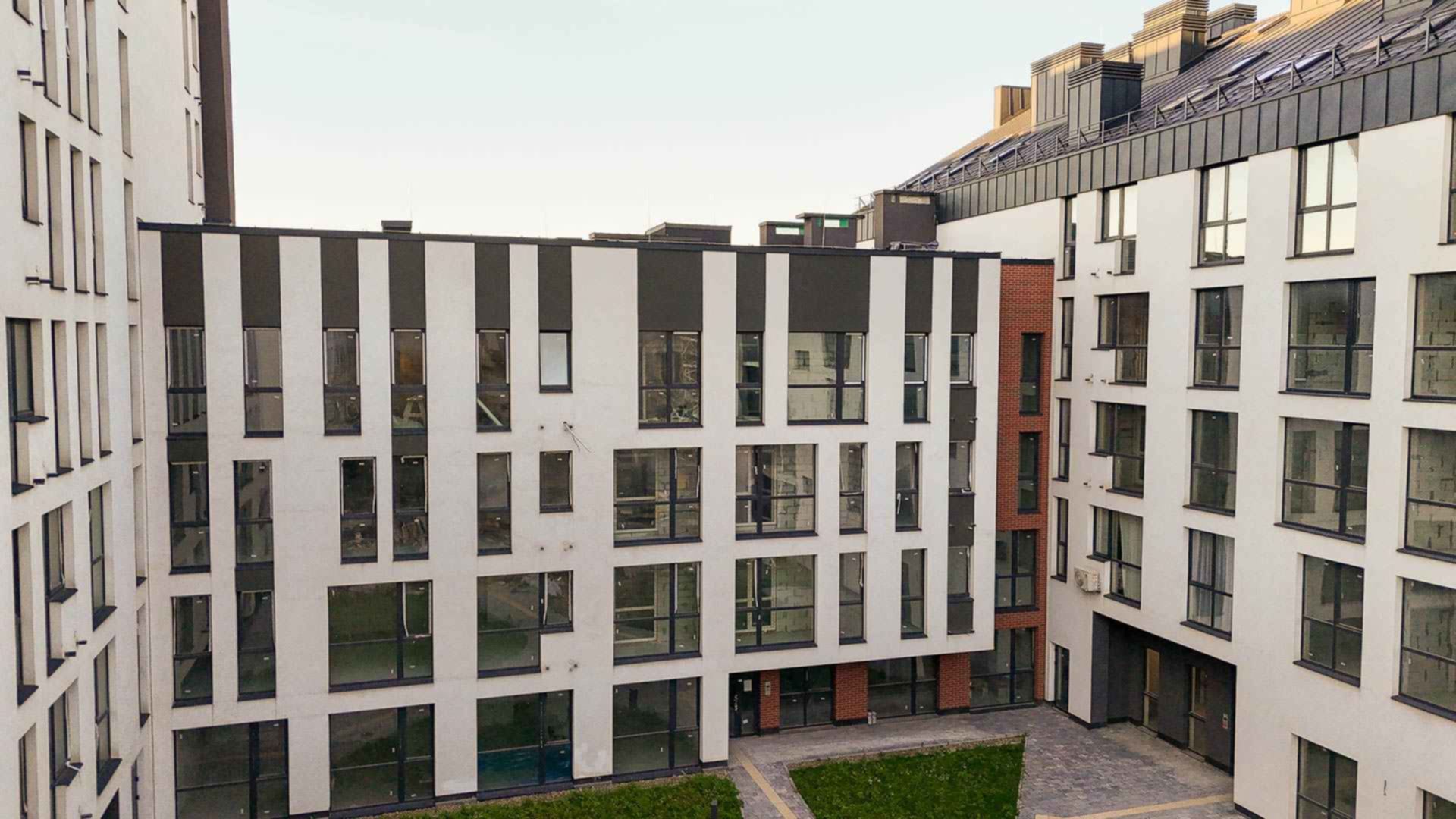

Очередь 2, Новый Форт, секции Б1-Б2
Технология монолитно-каркасная

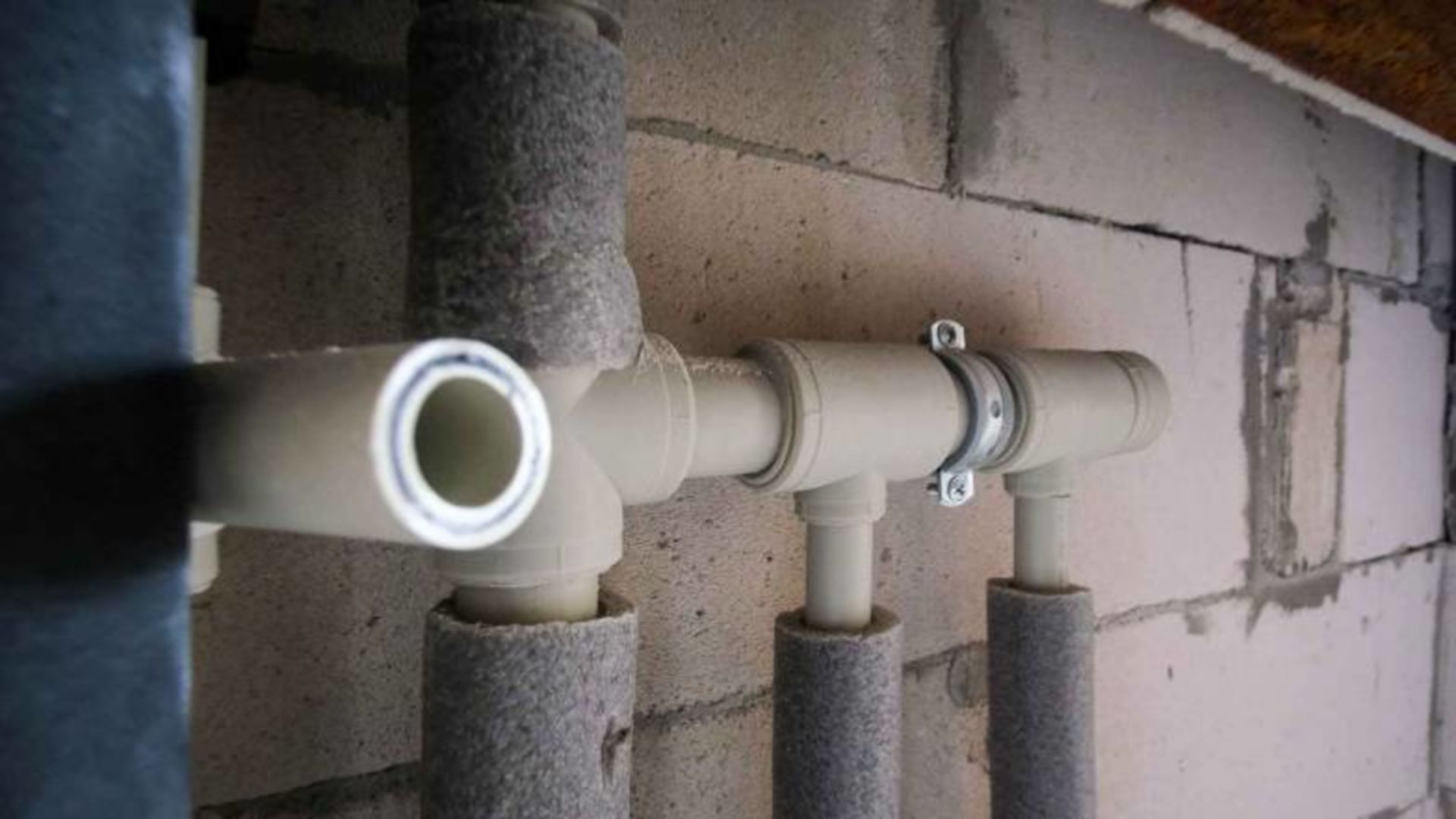

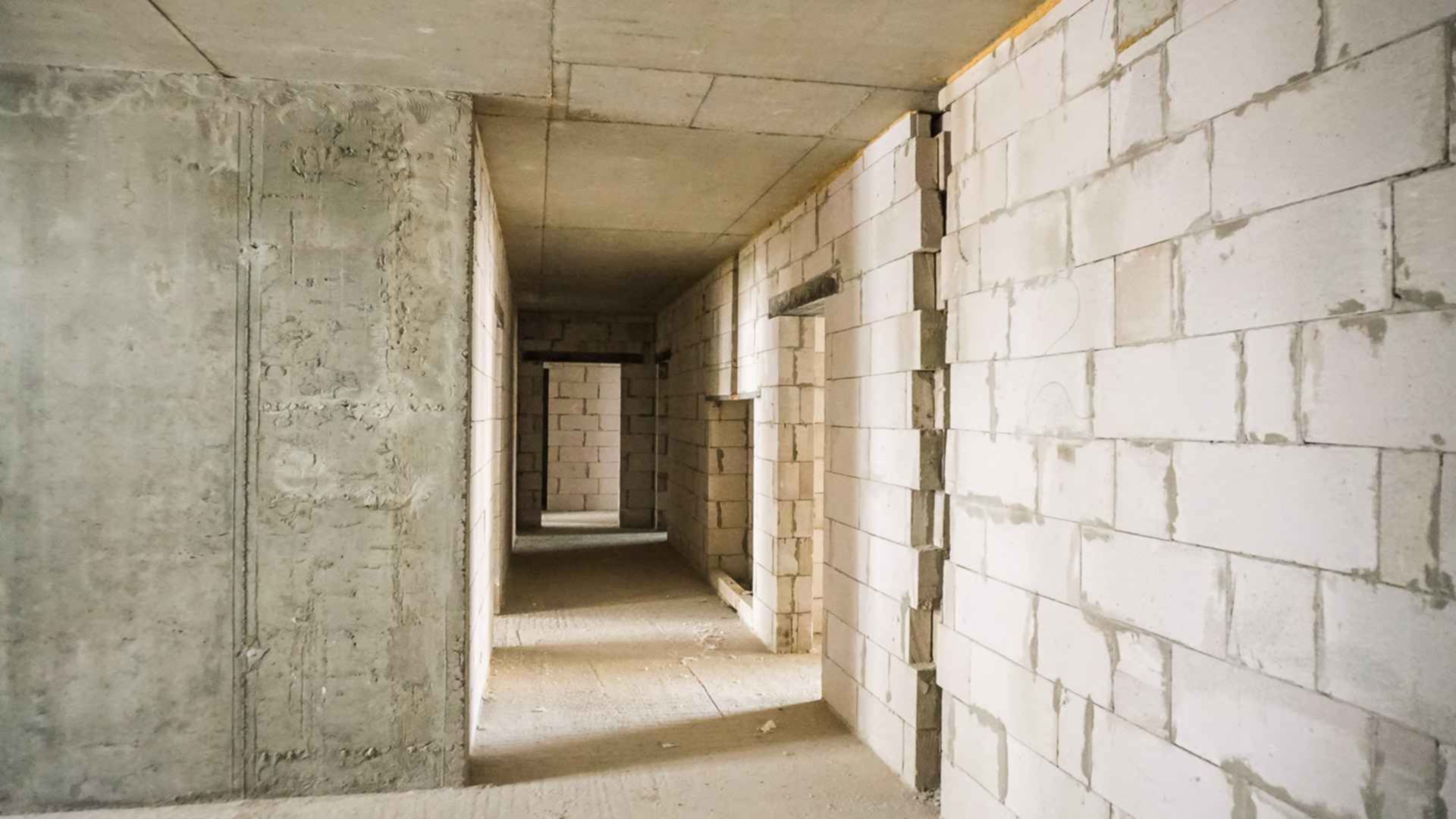

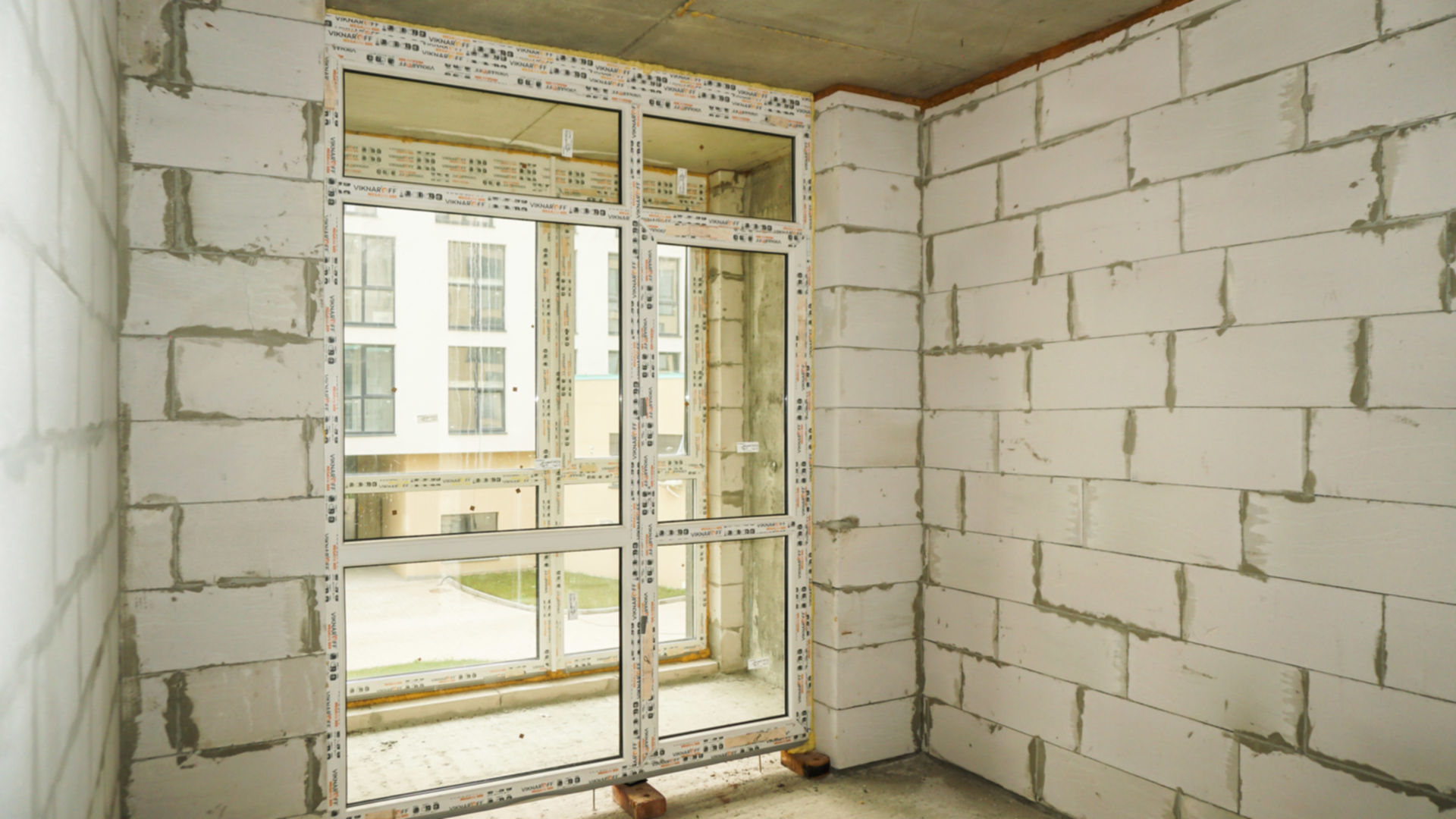

Внутренние работы
Дата сдачи 2 кв. 2024
Перенесено с 1 кв. 2024
Завершено 9 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на январь 2023
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на июль 2022
Состоянием на июнь 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на январь 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на август 2021
Состоянием на июнь 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на январь 2021
Состоянием на декабрь 2020

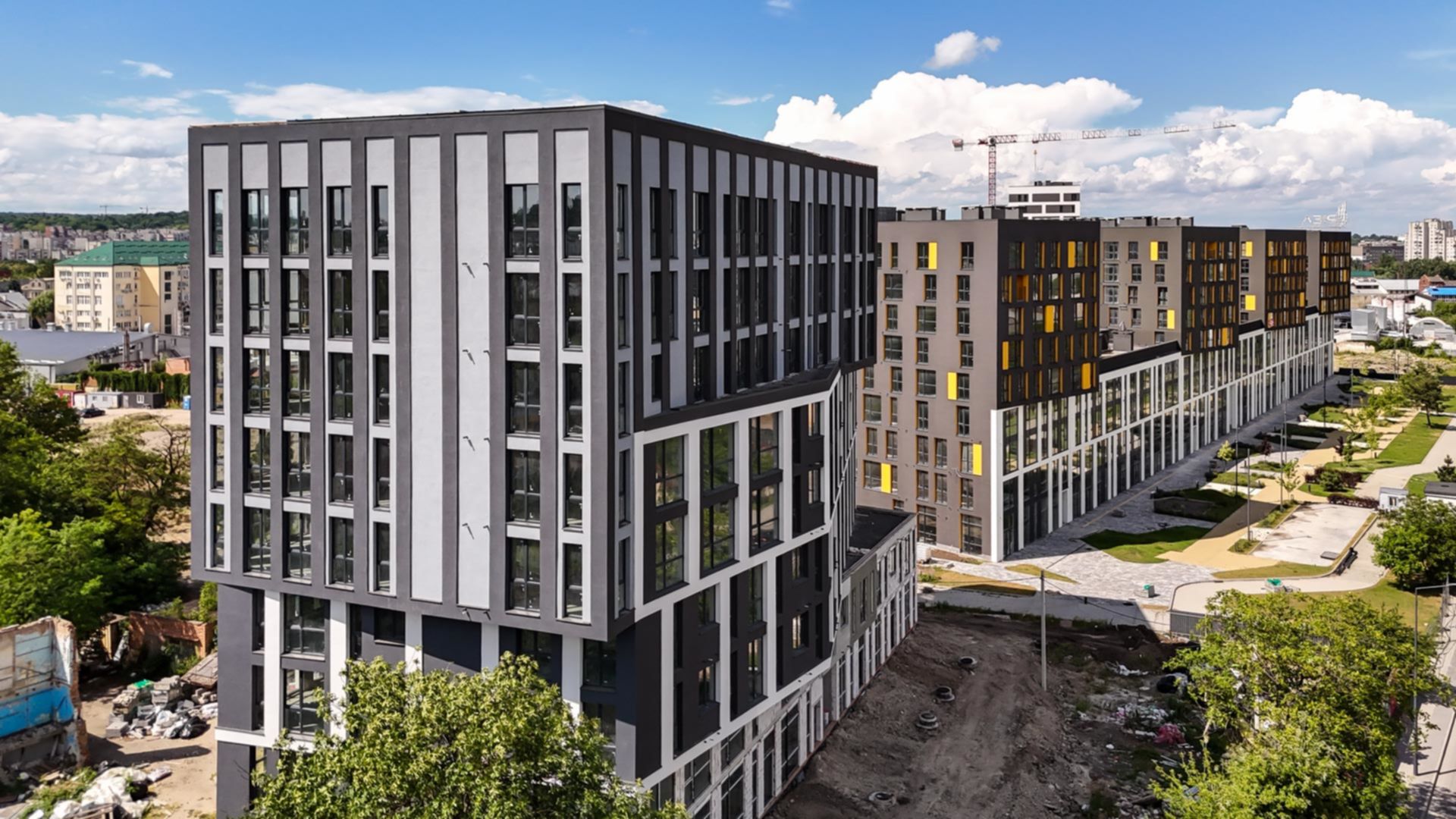

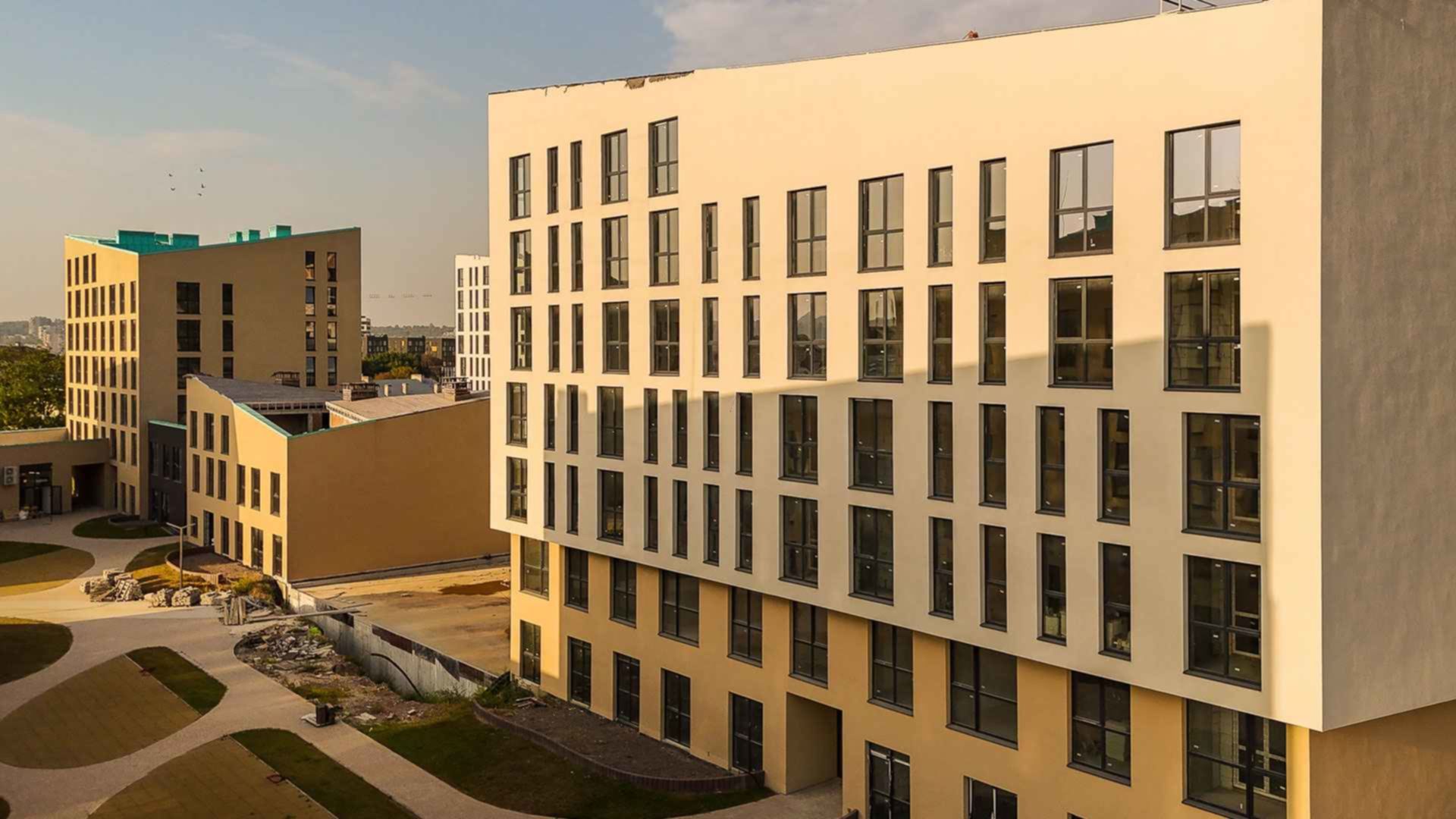

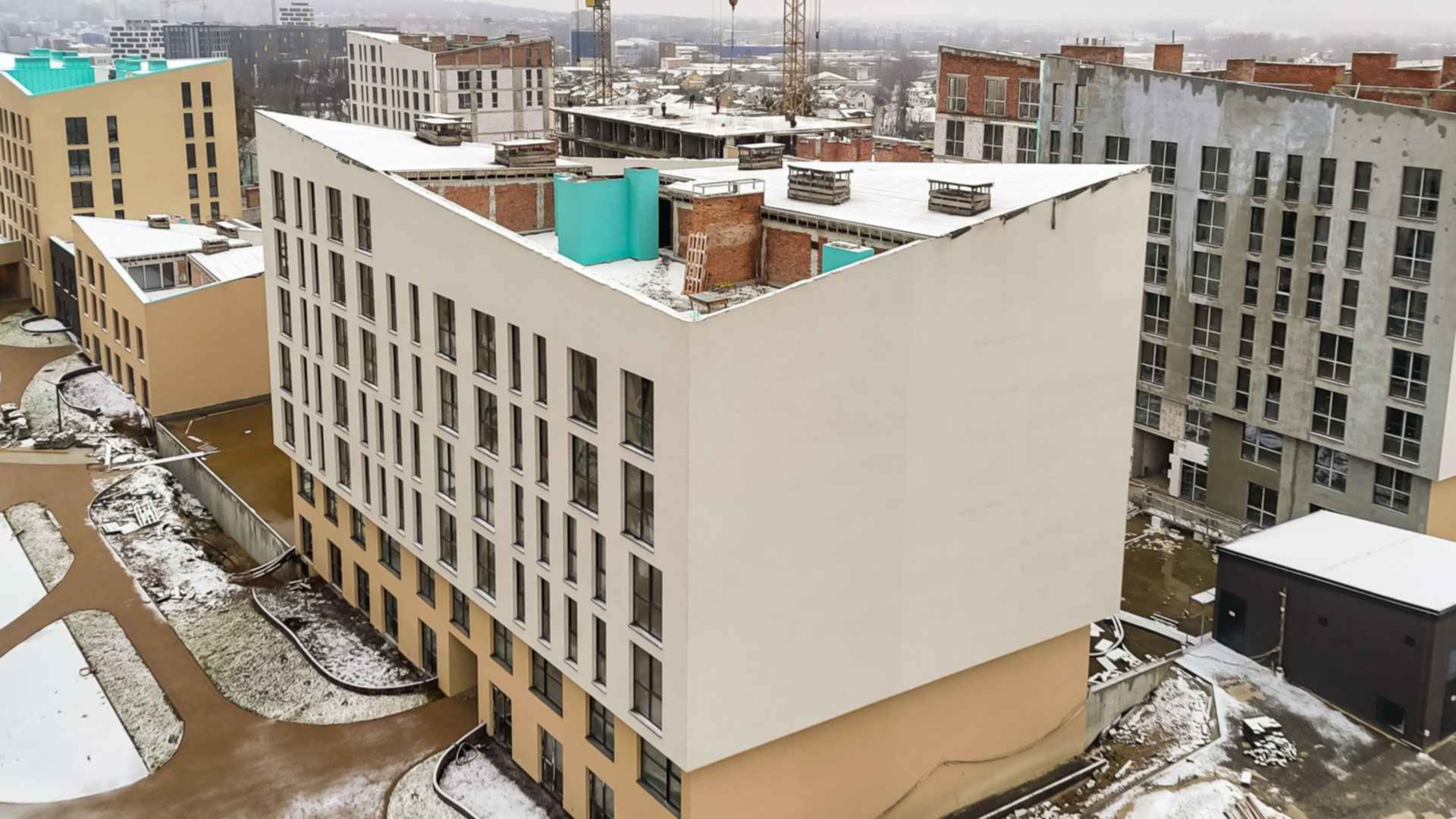

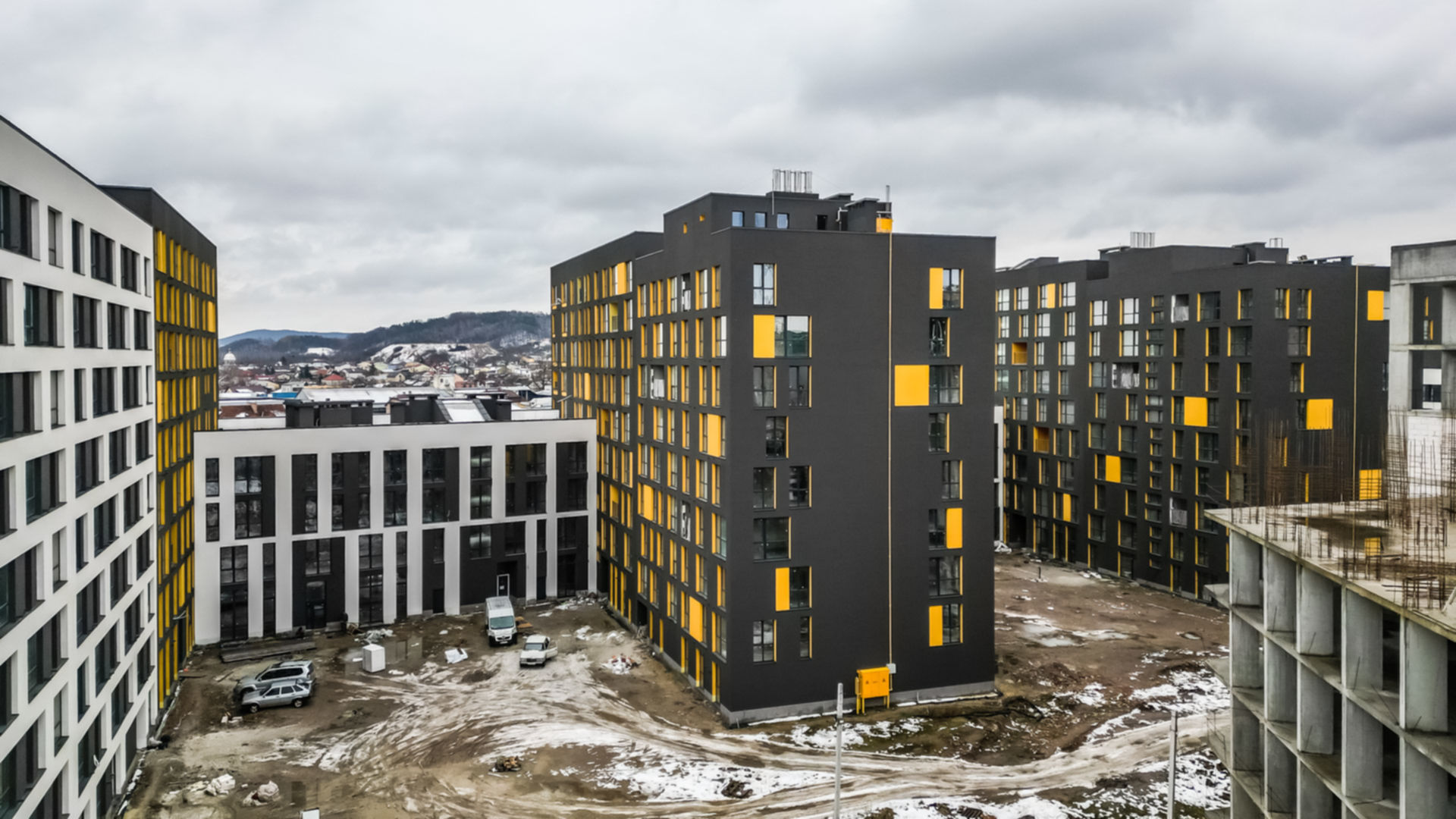

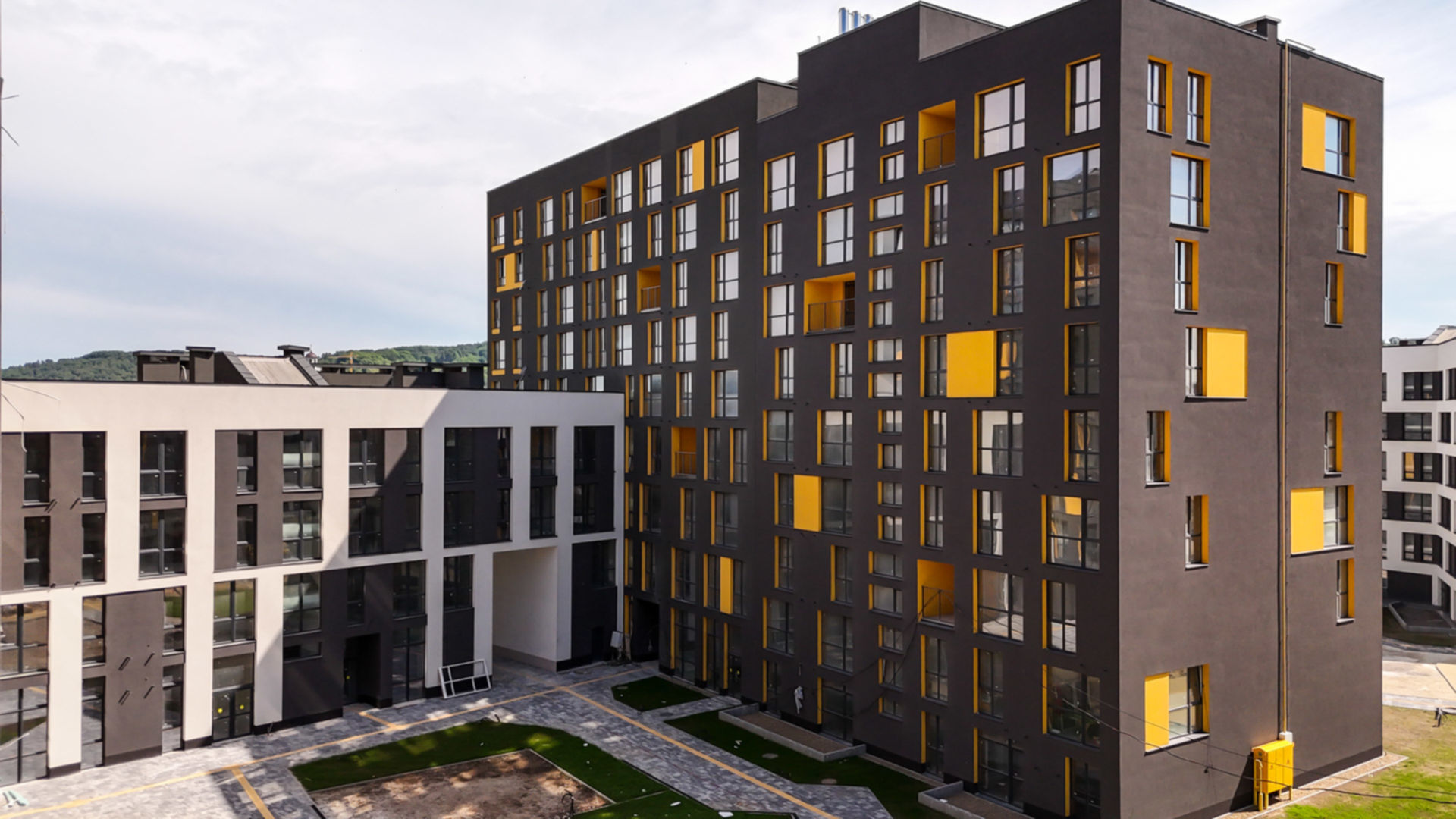

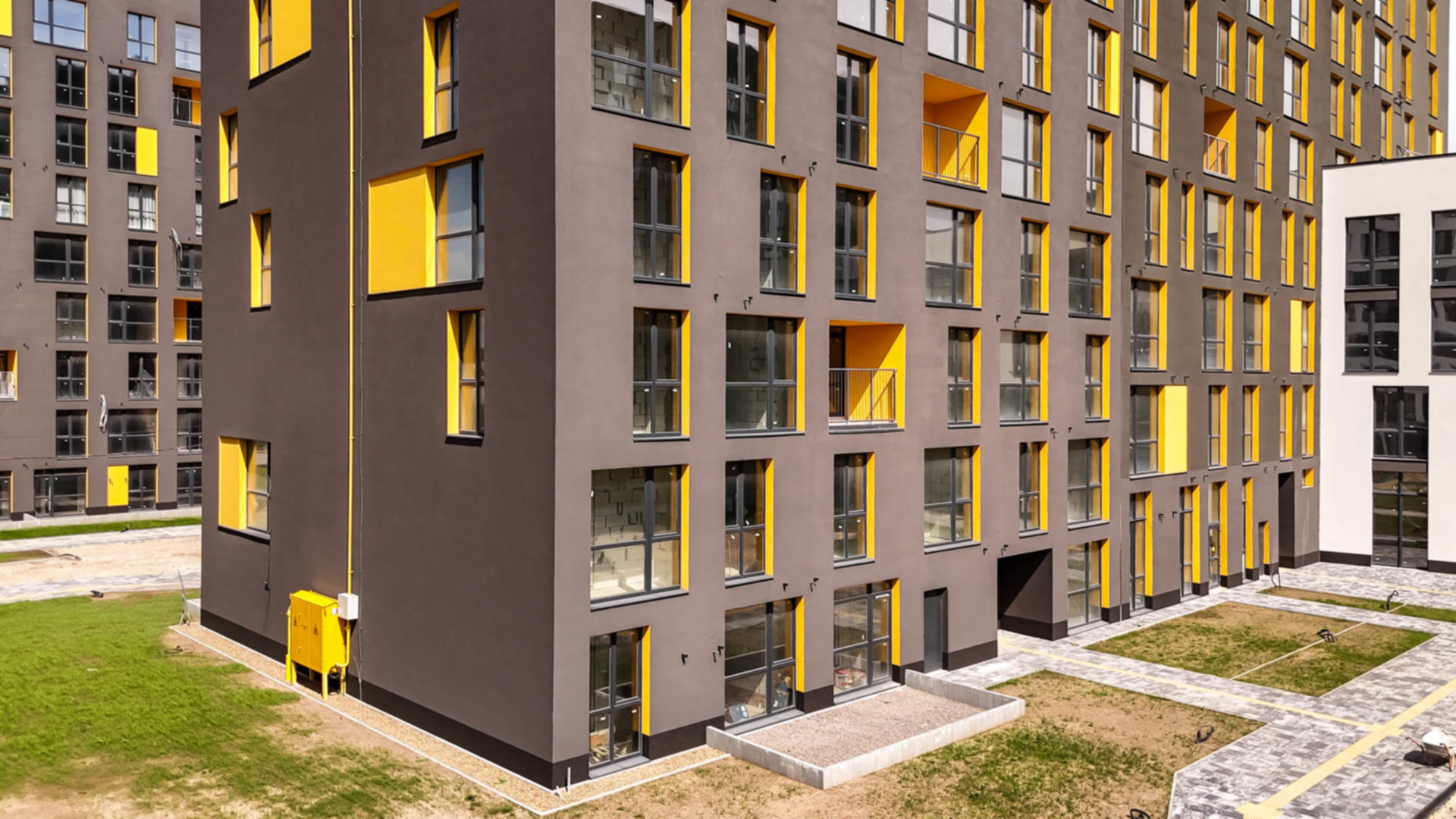

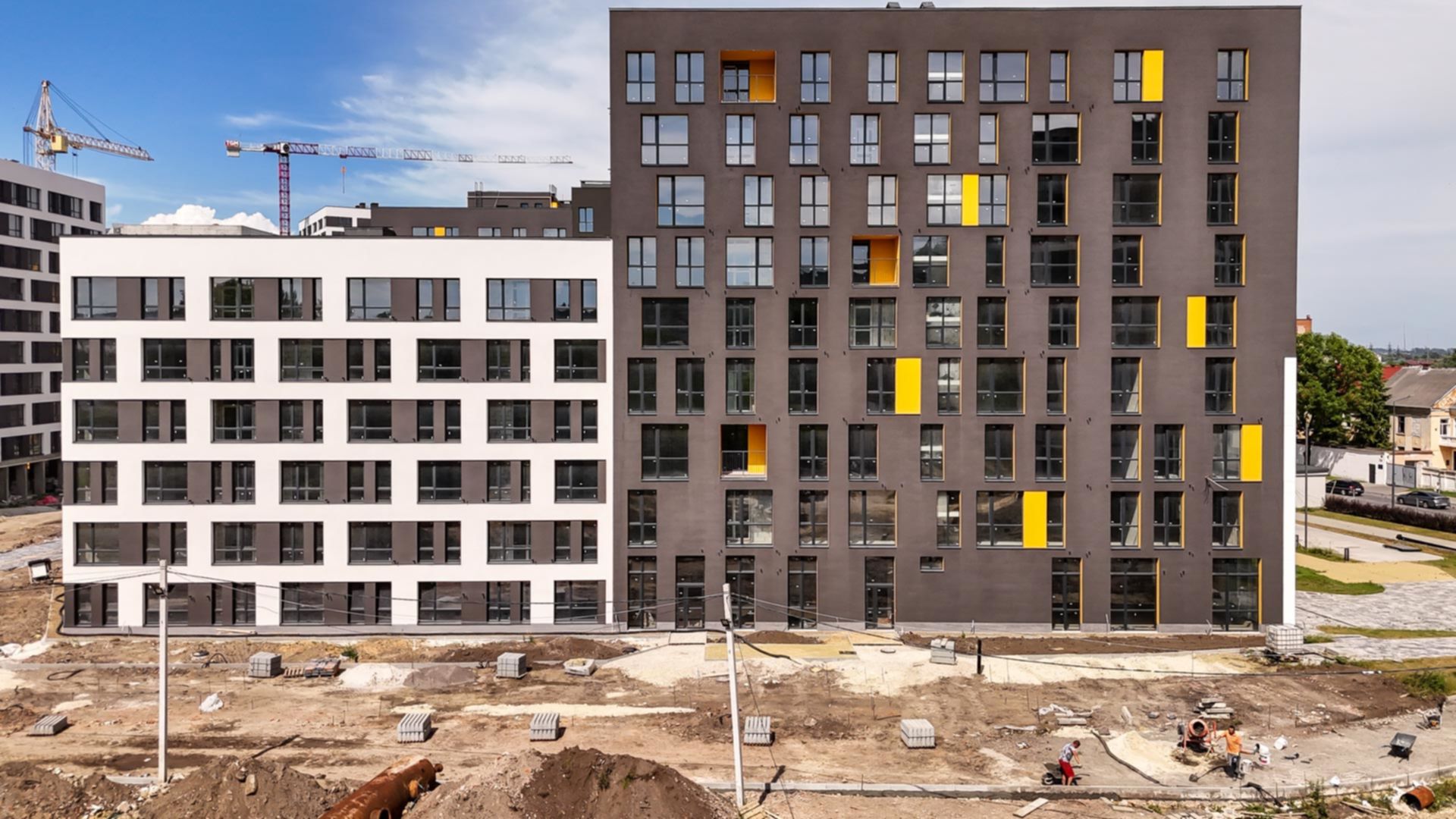

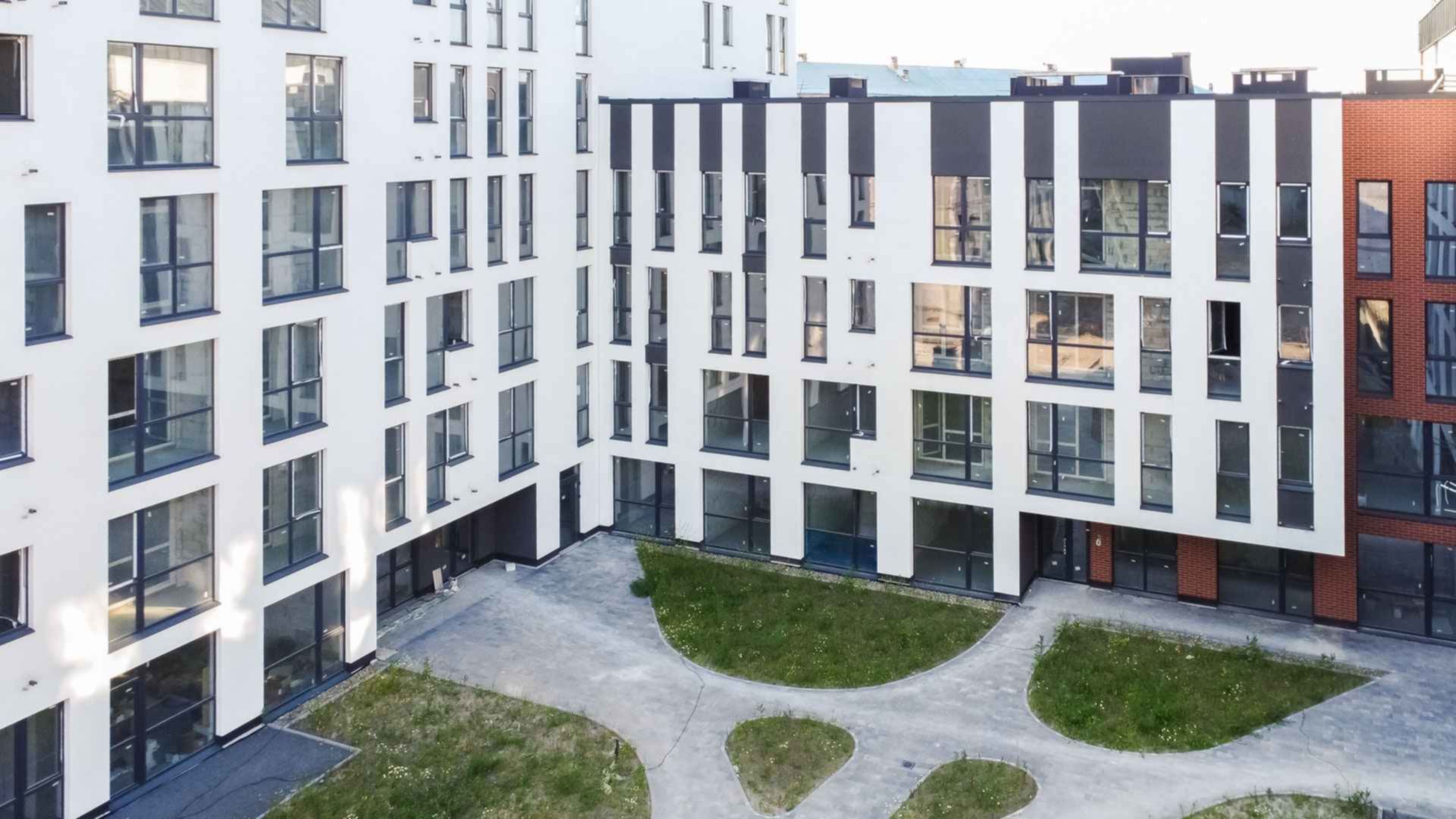

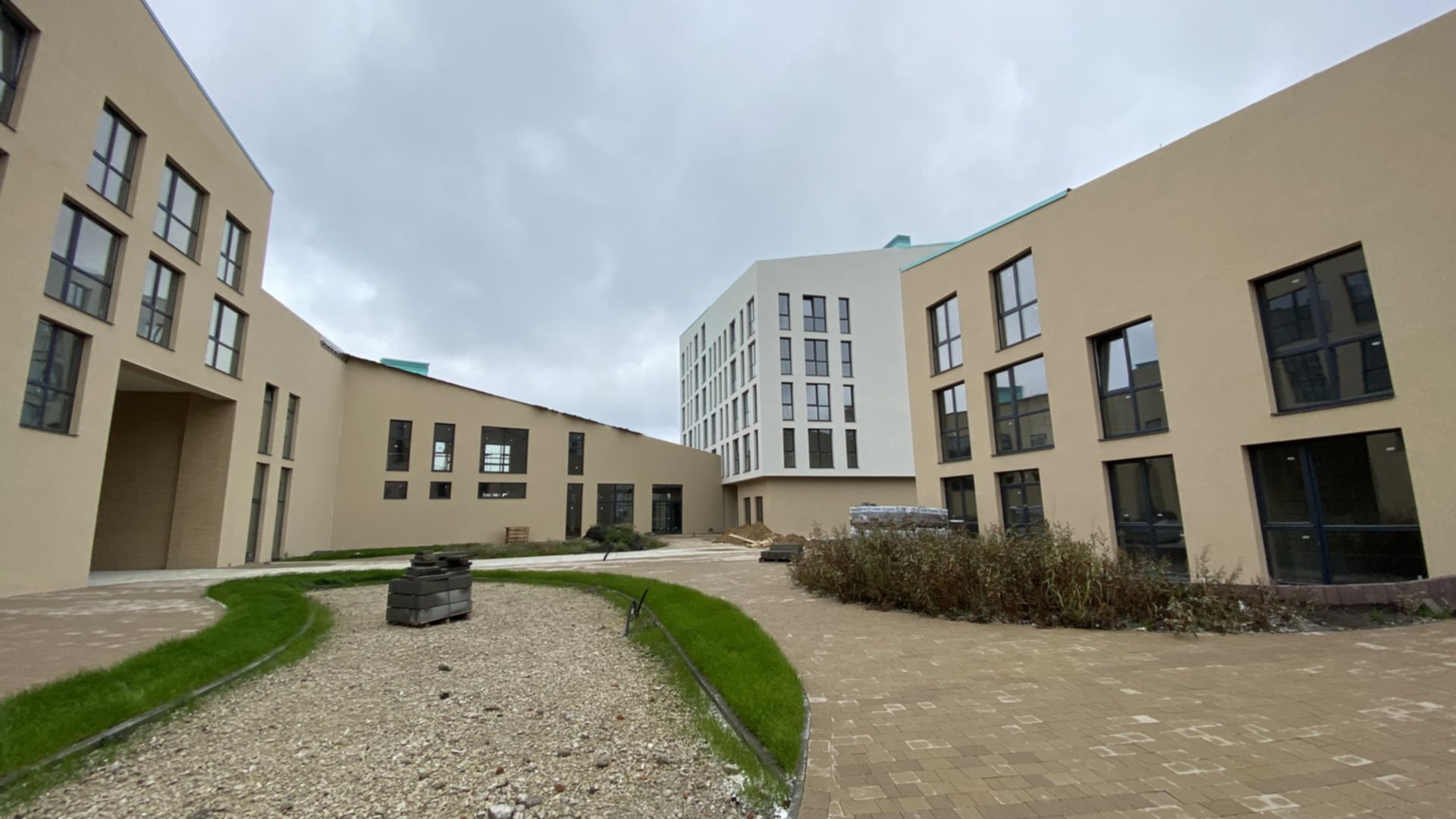

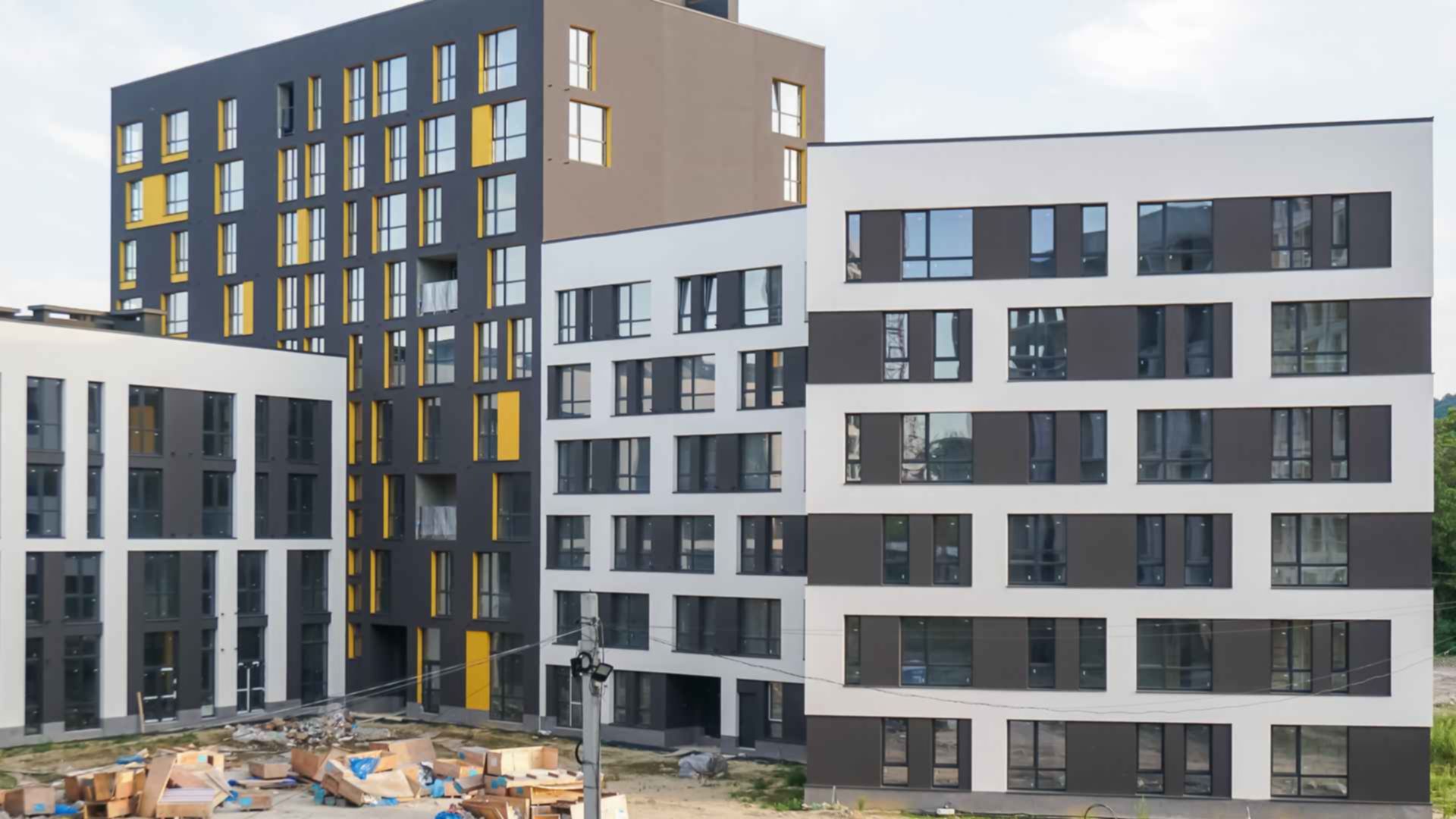

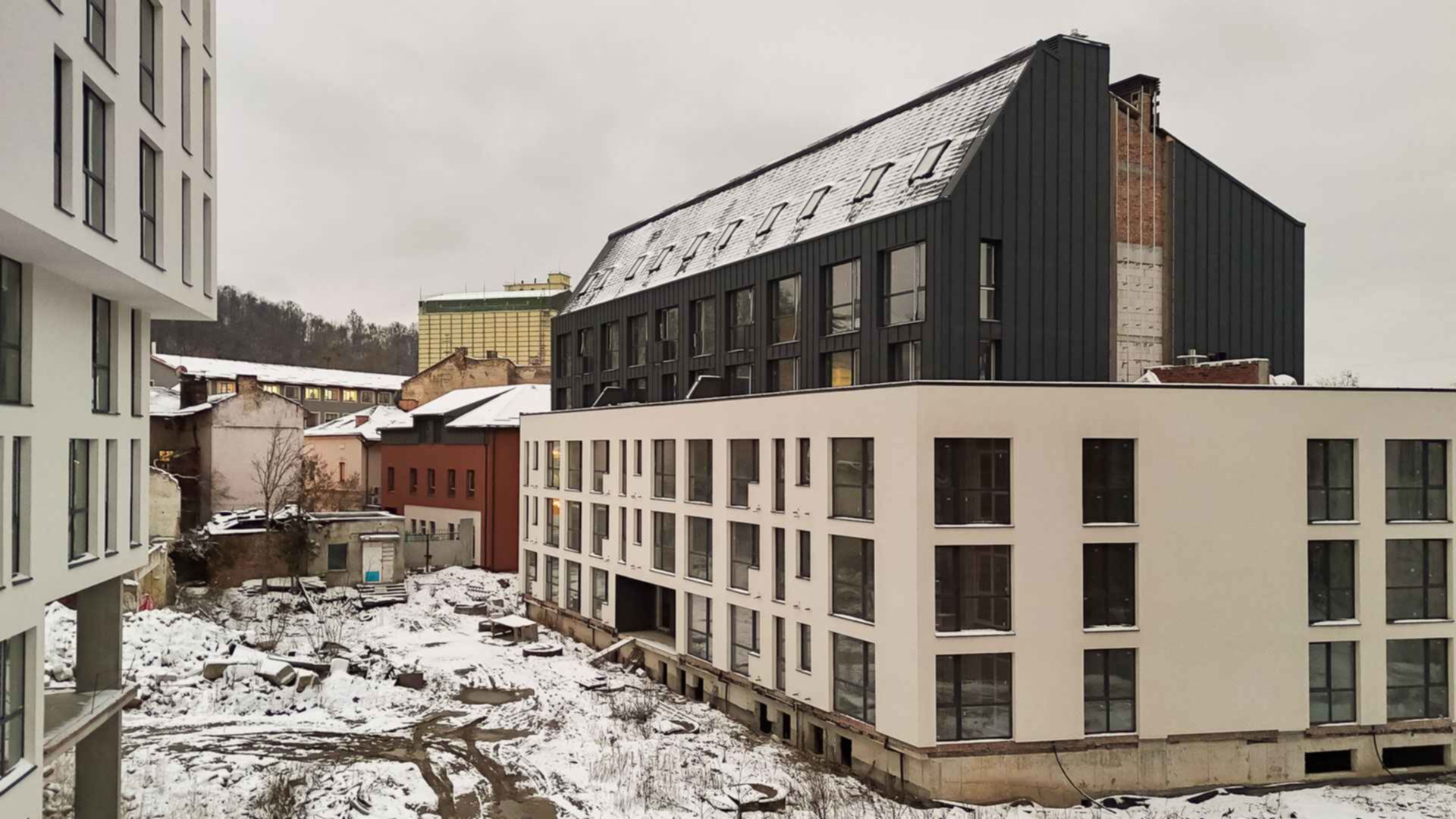

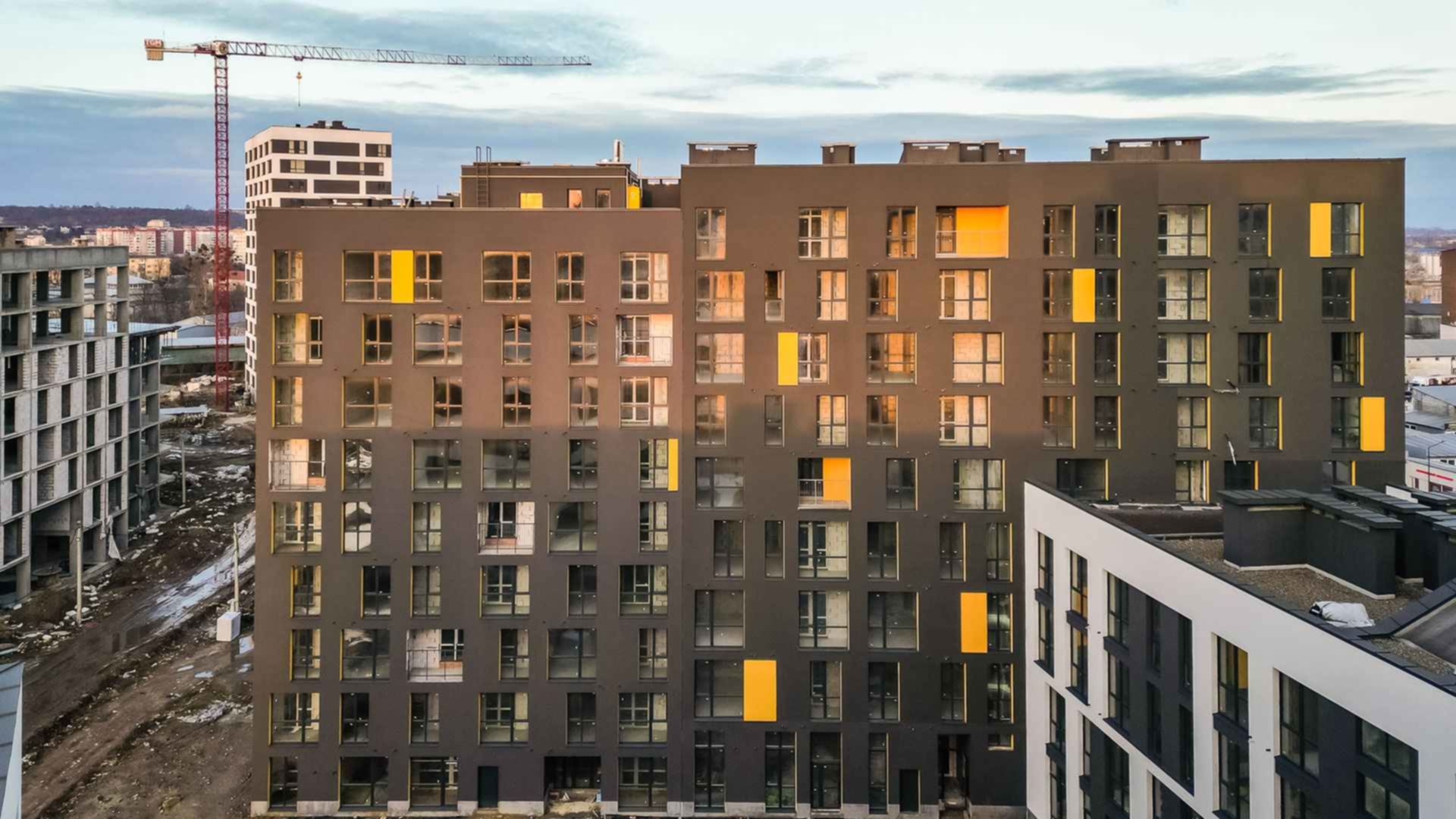

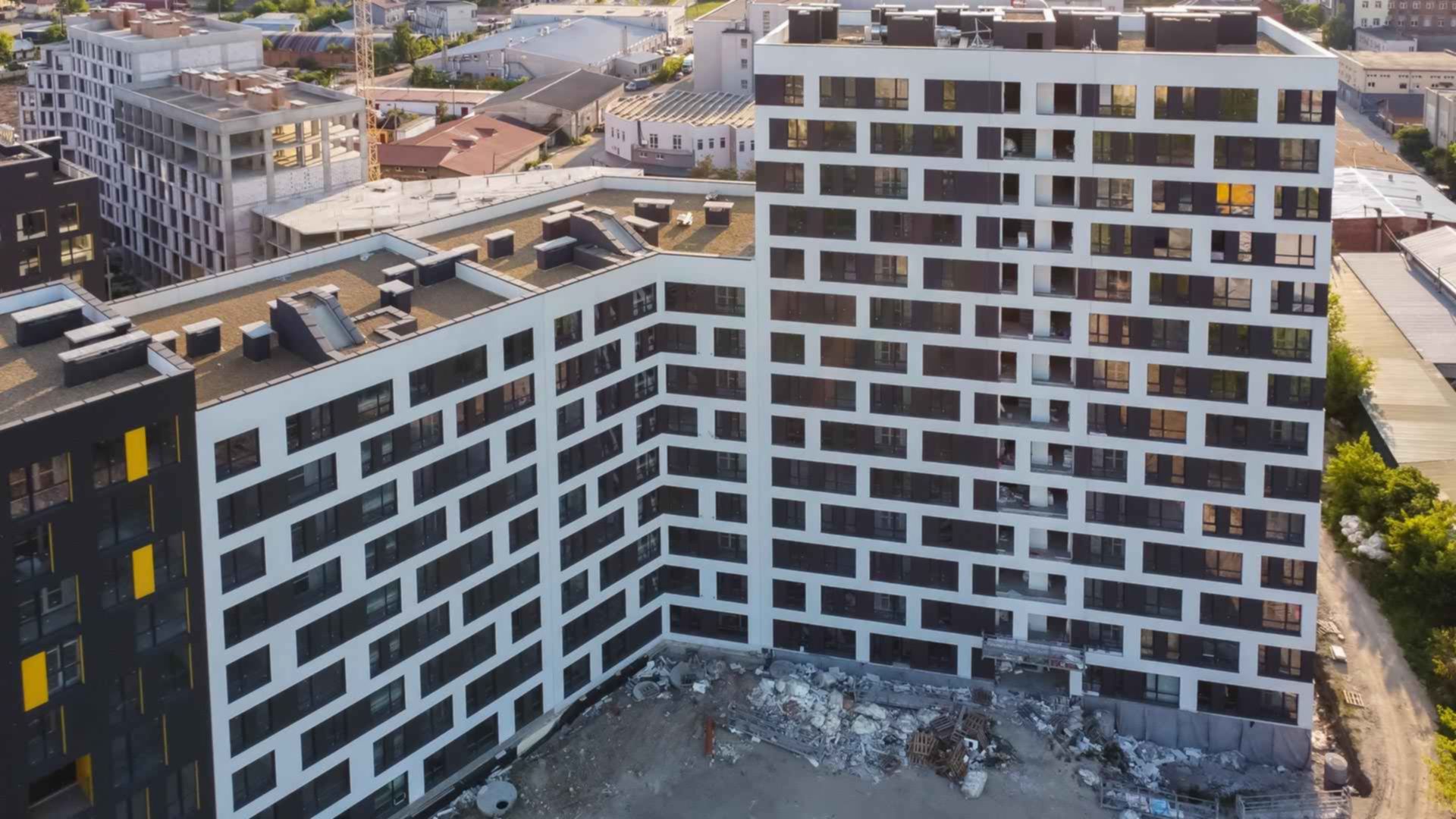

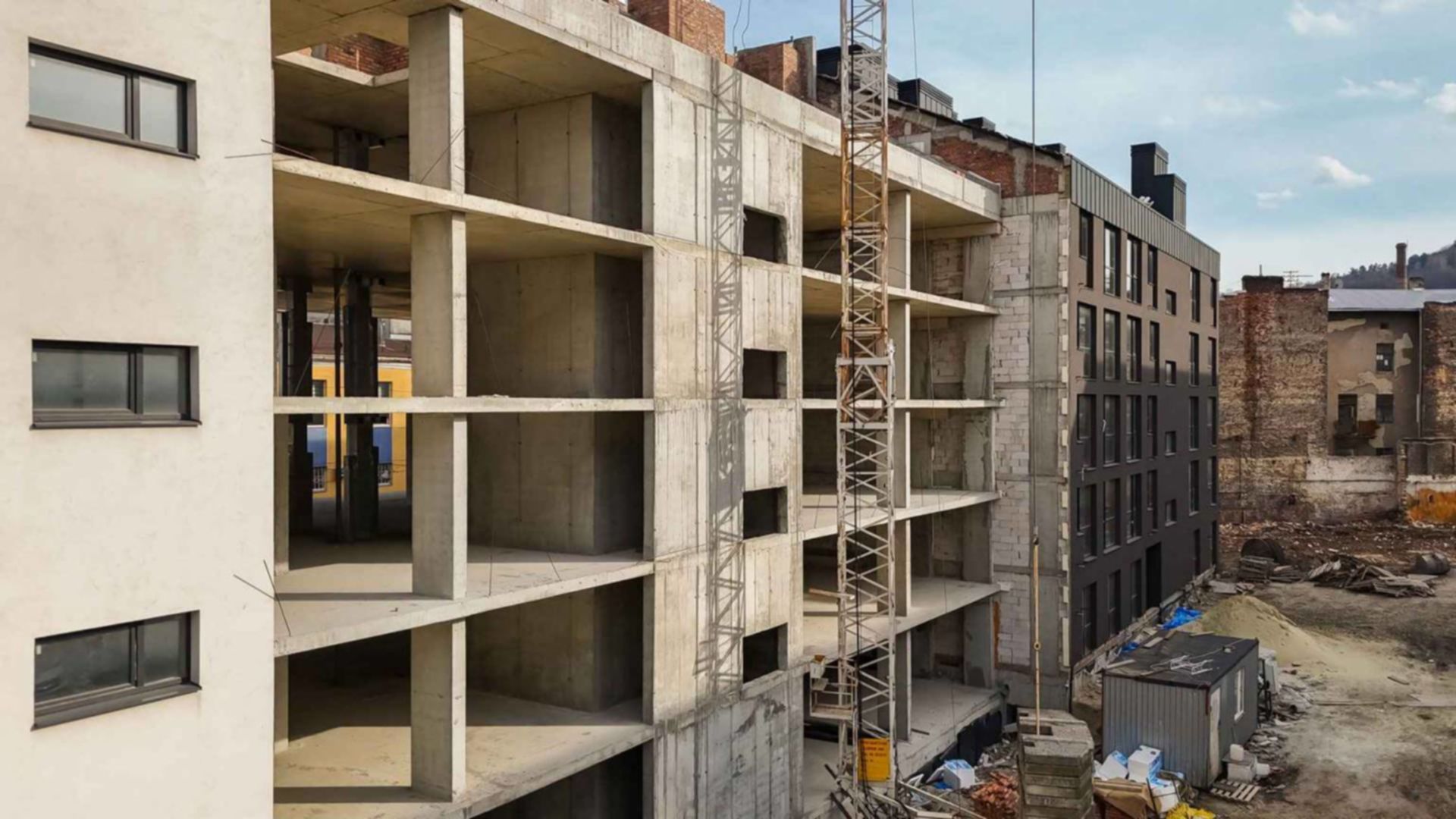

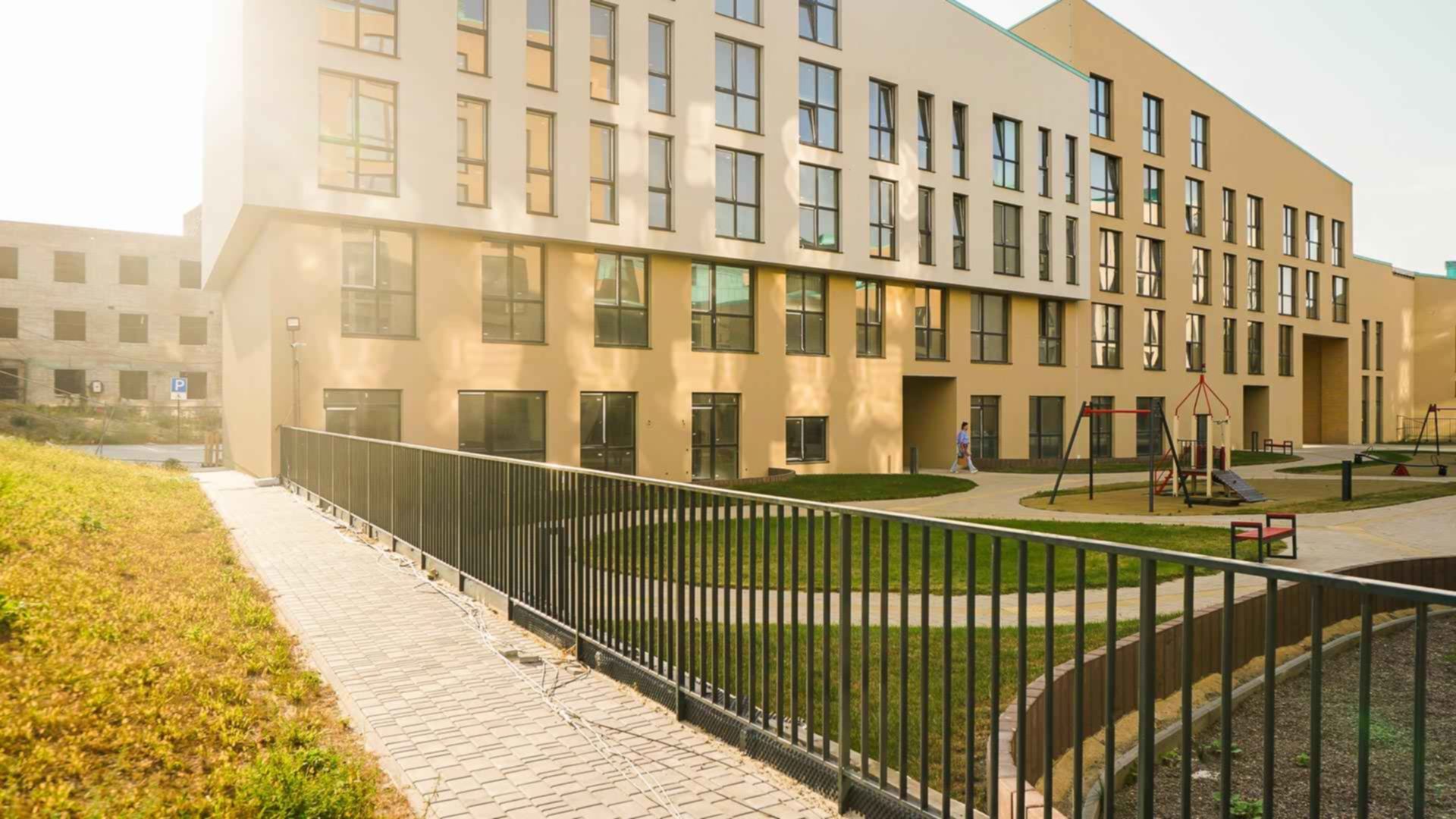

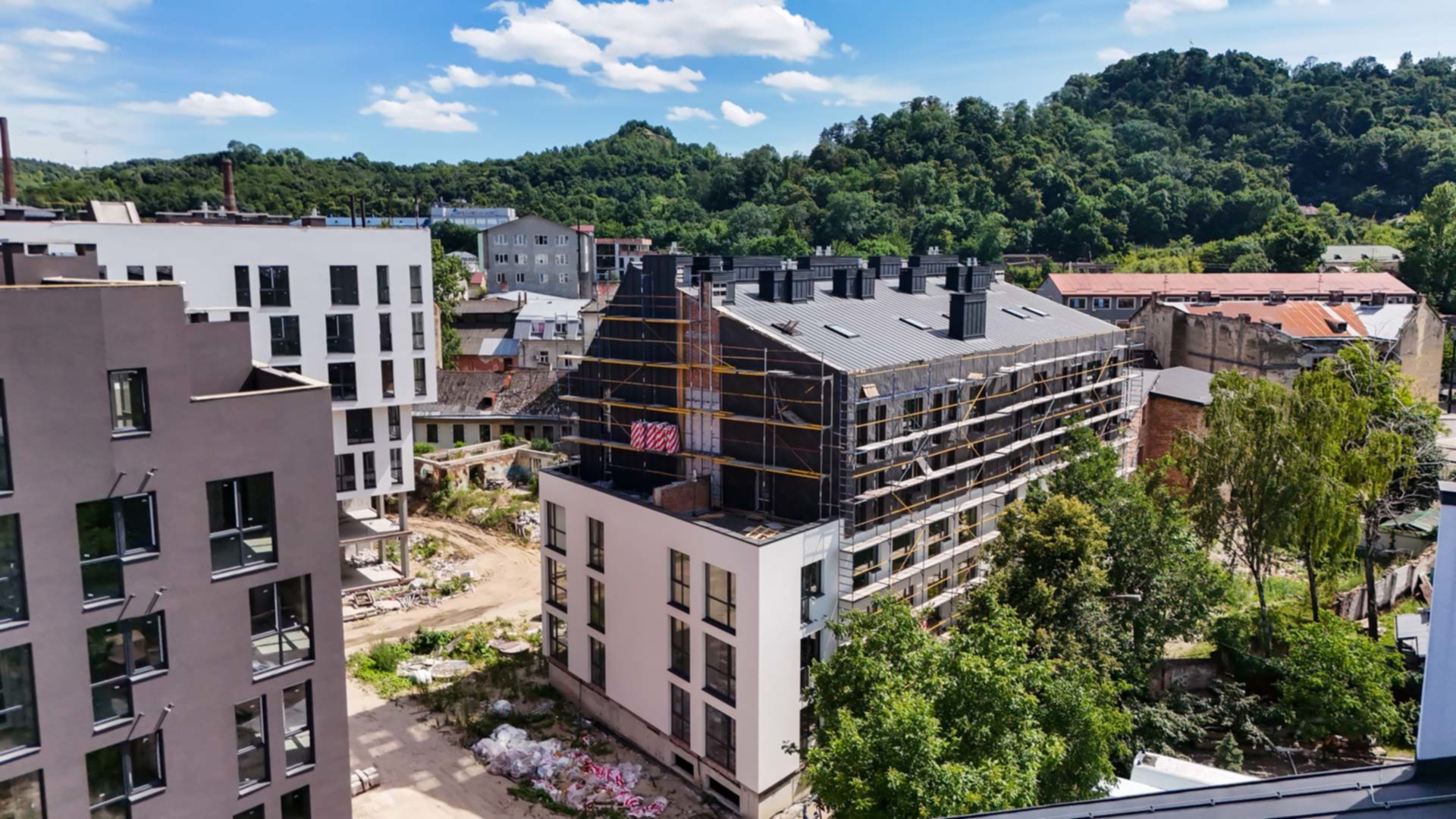

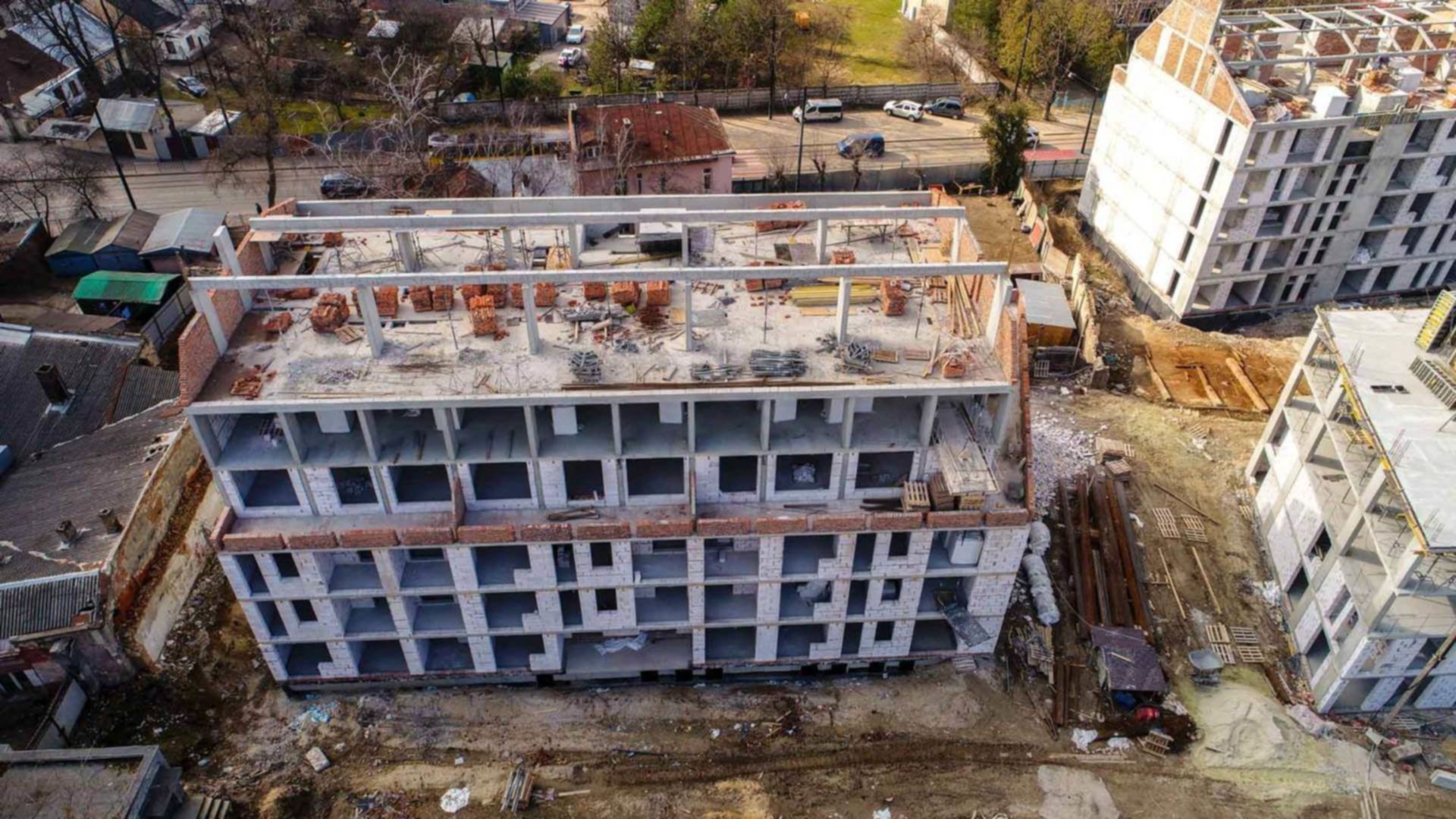

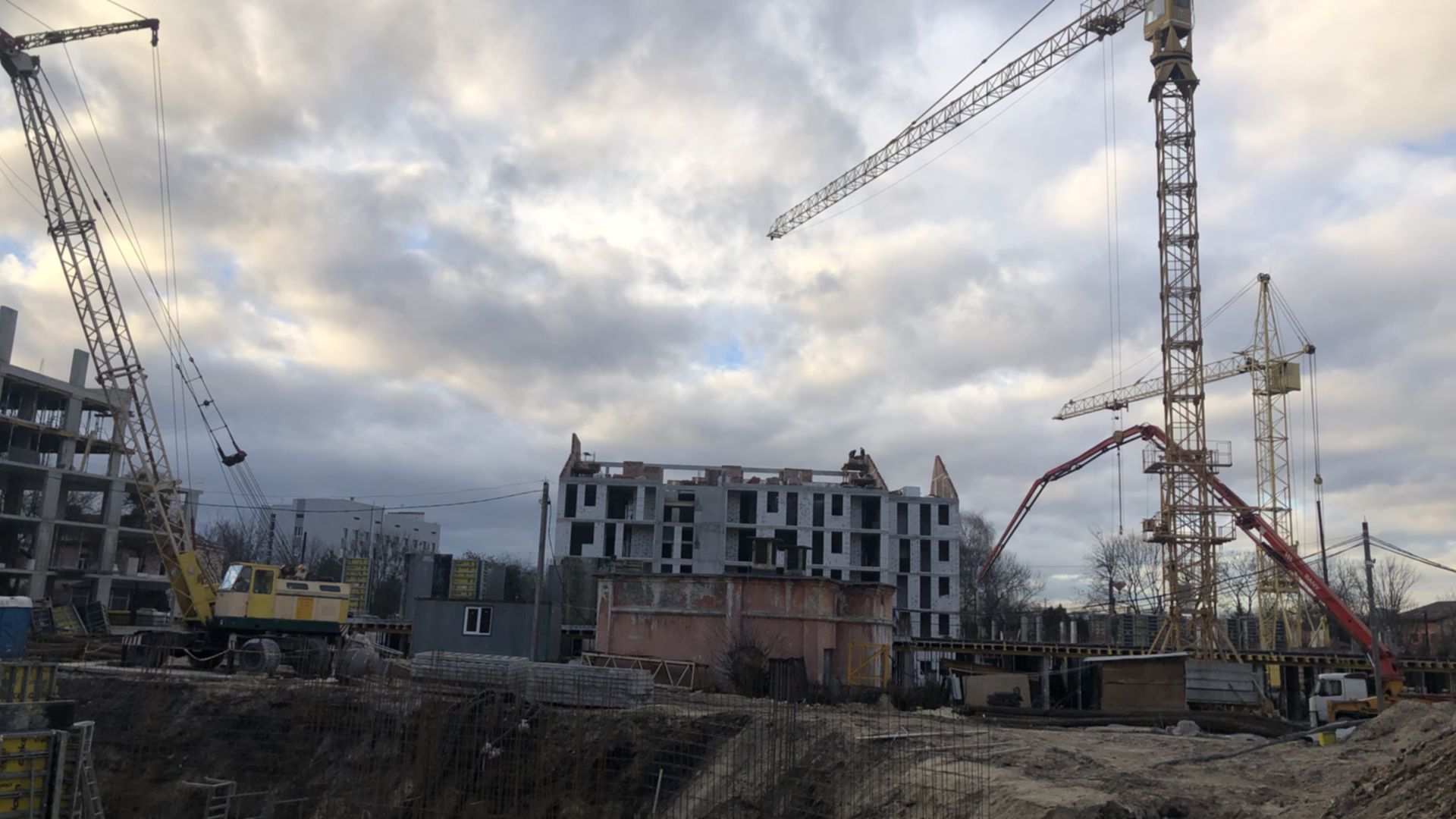

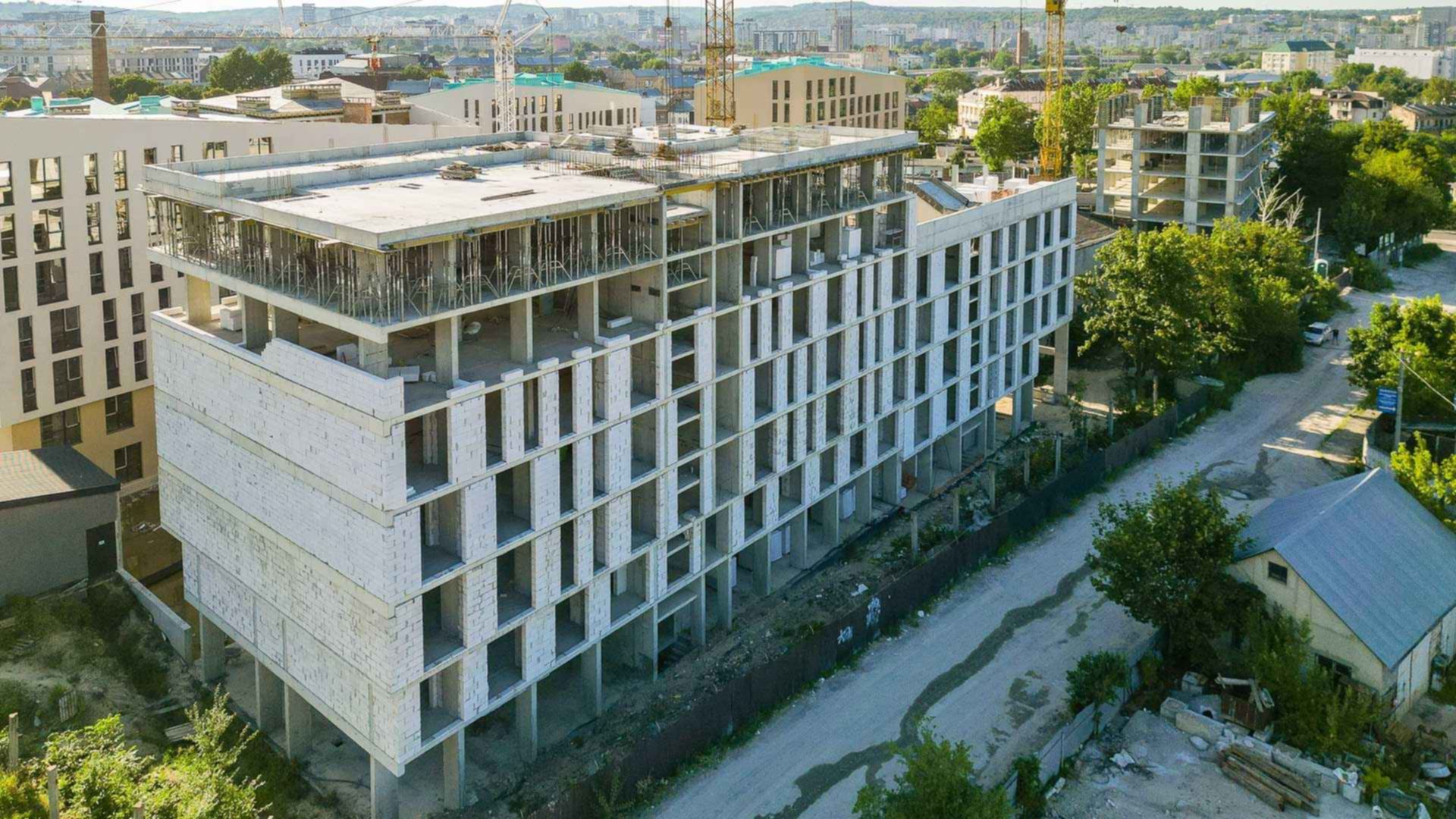

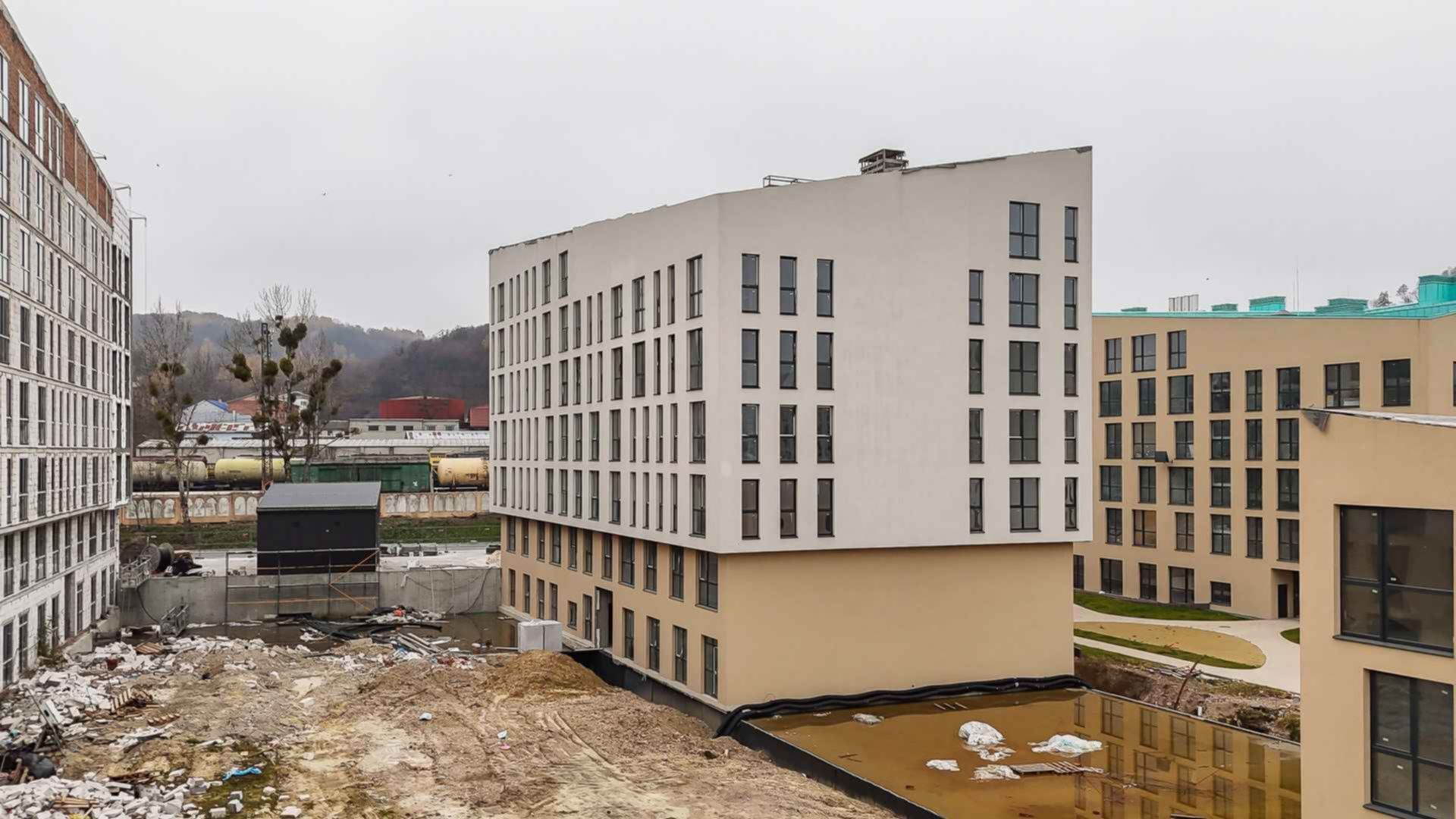

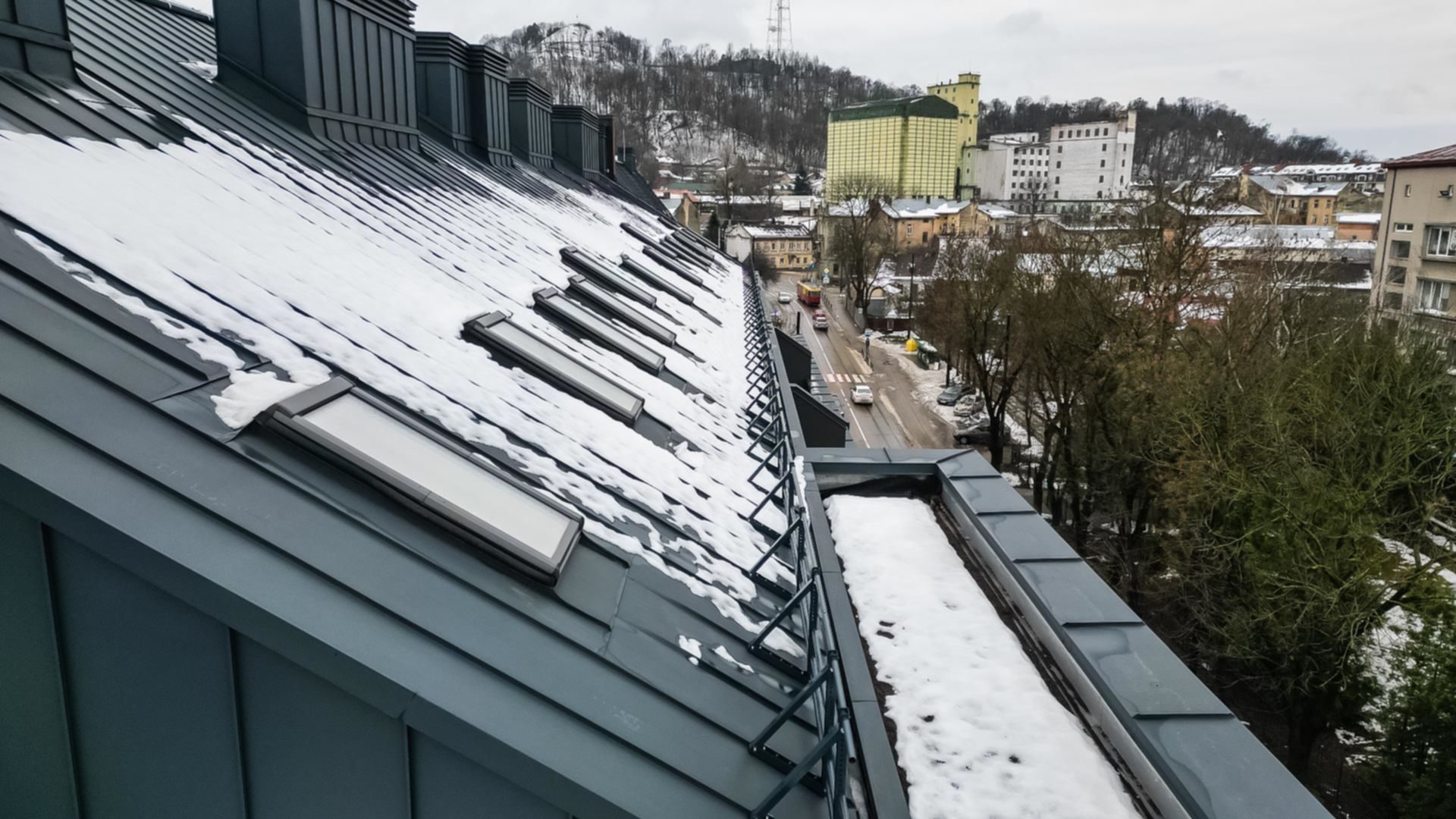

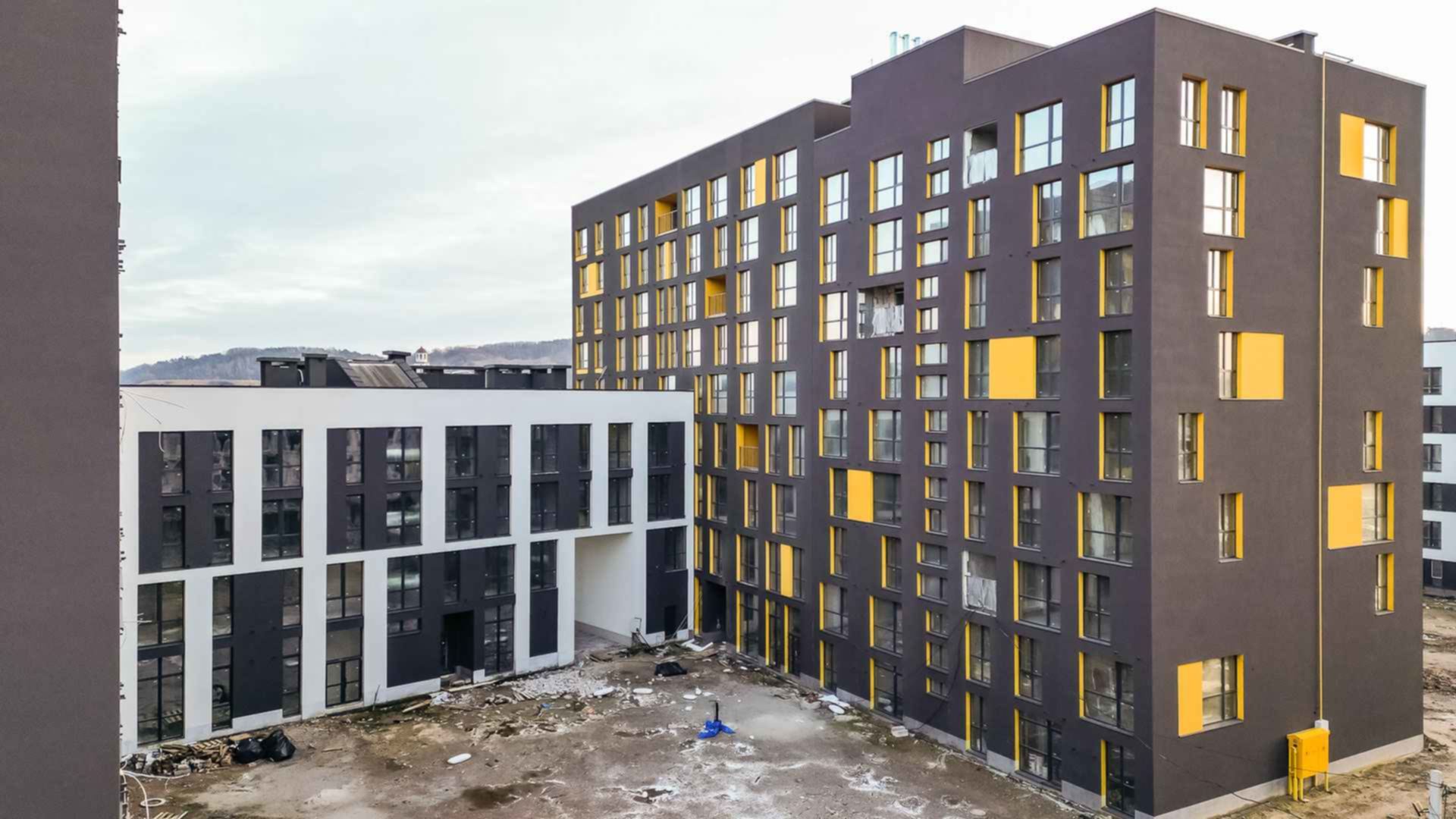

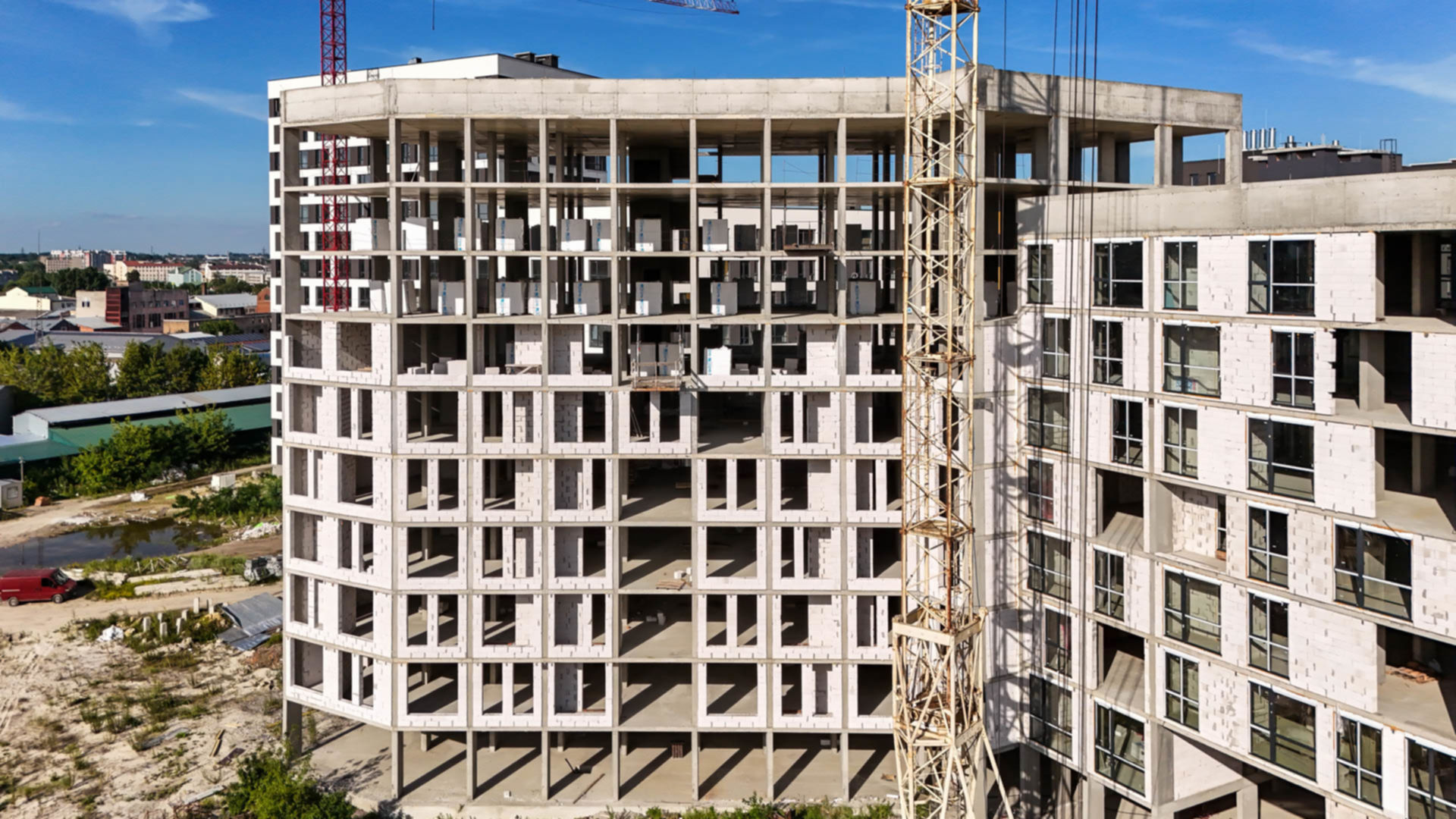

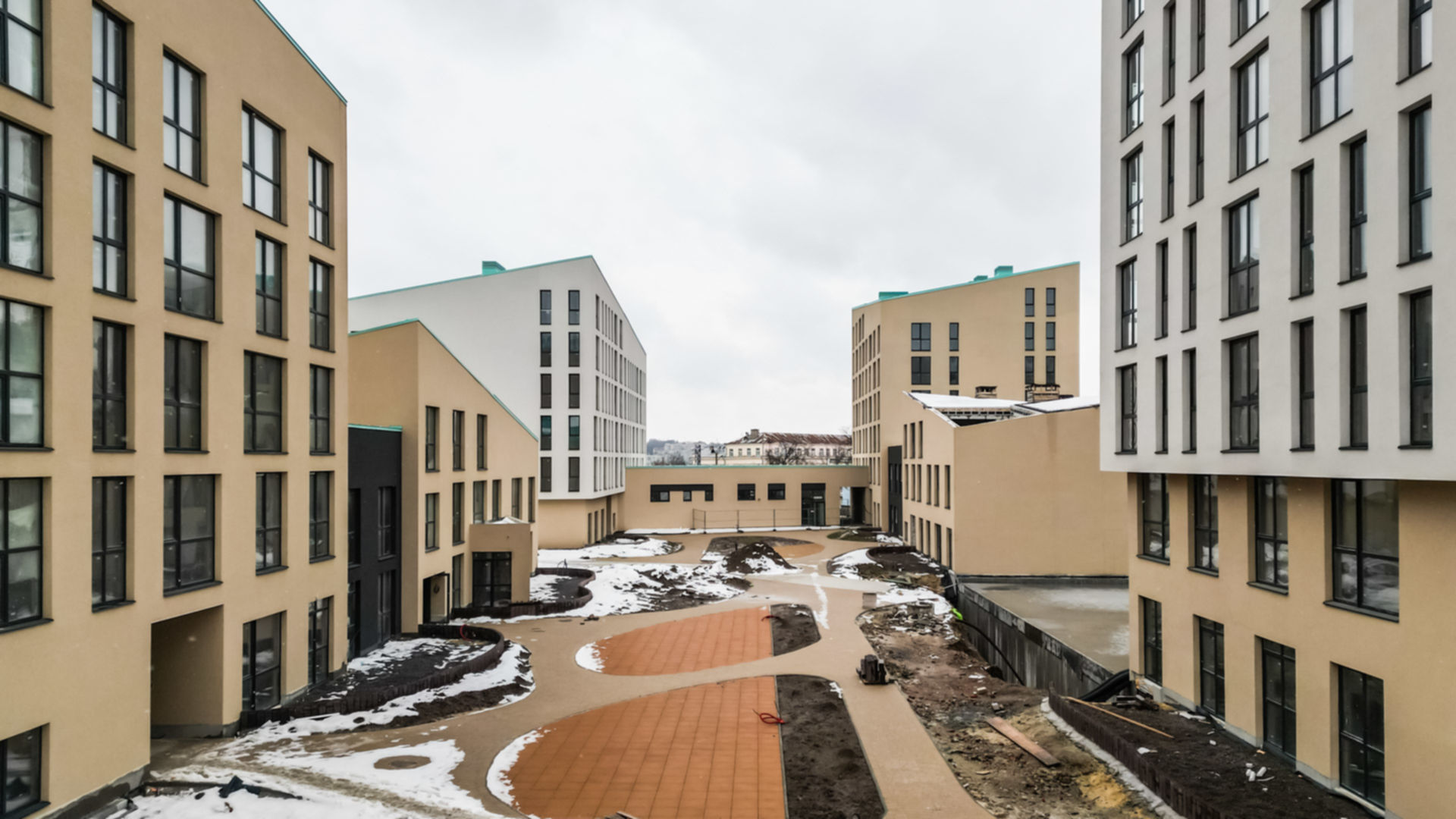

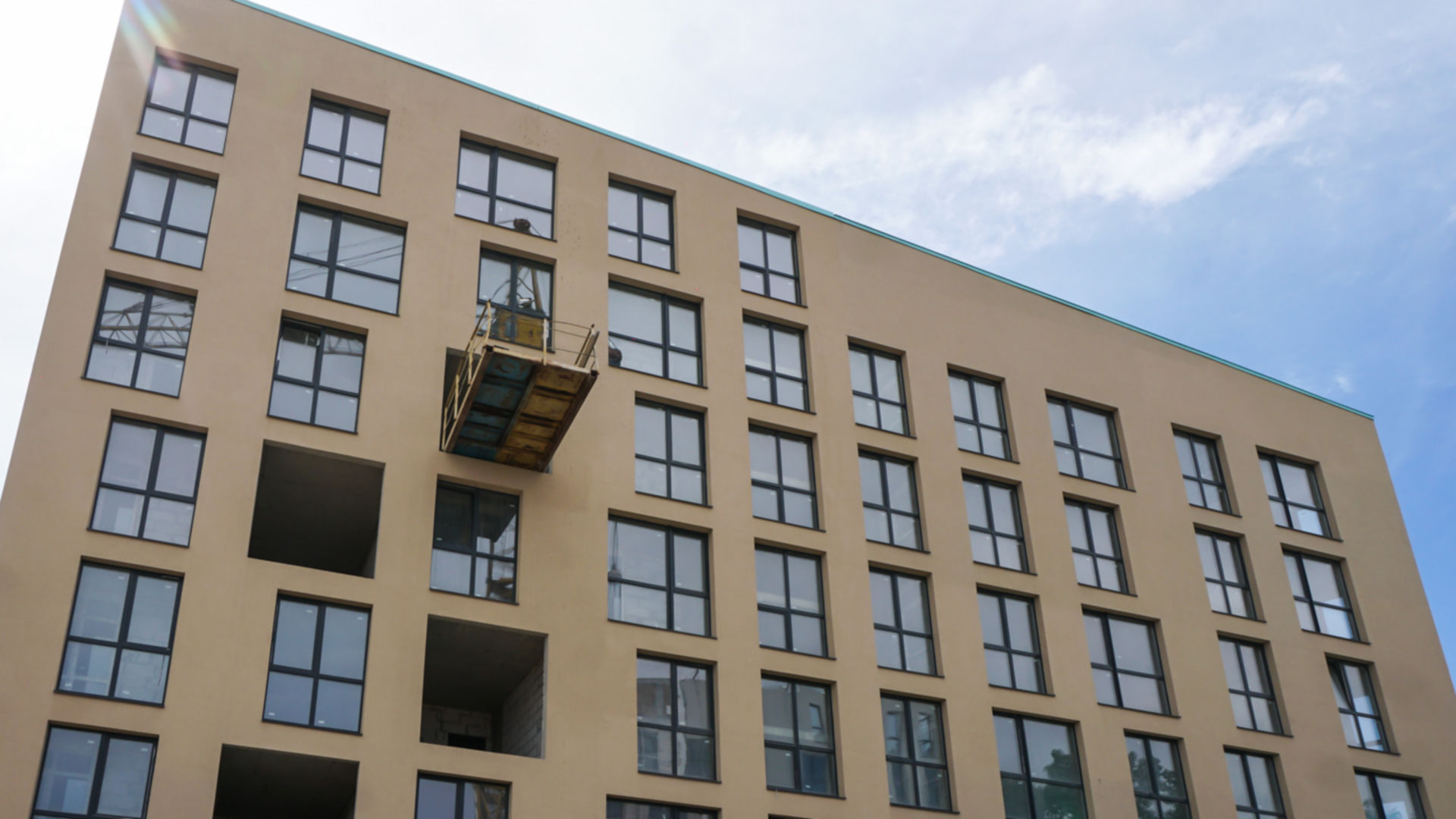

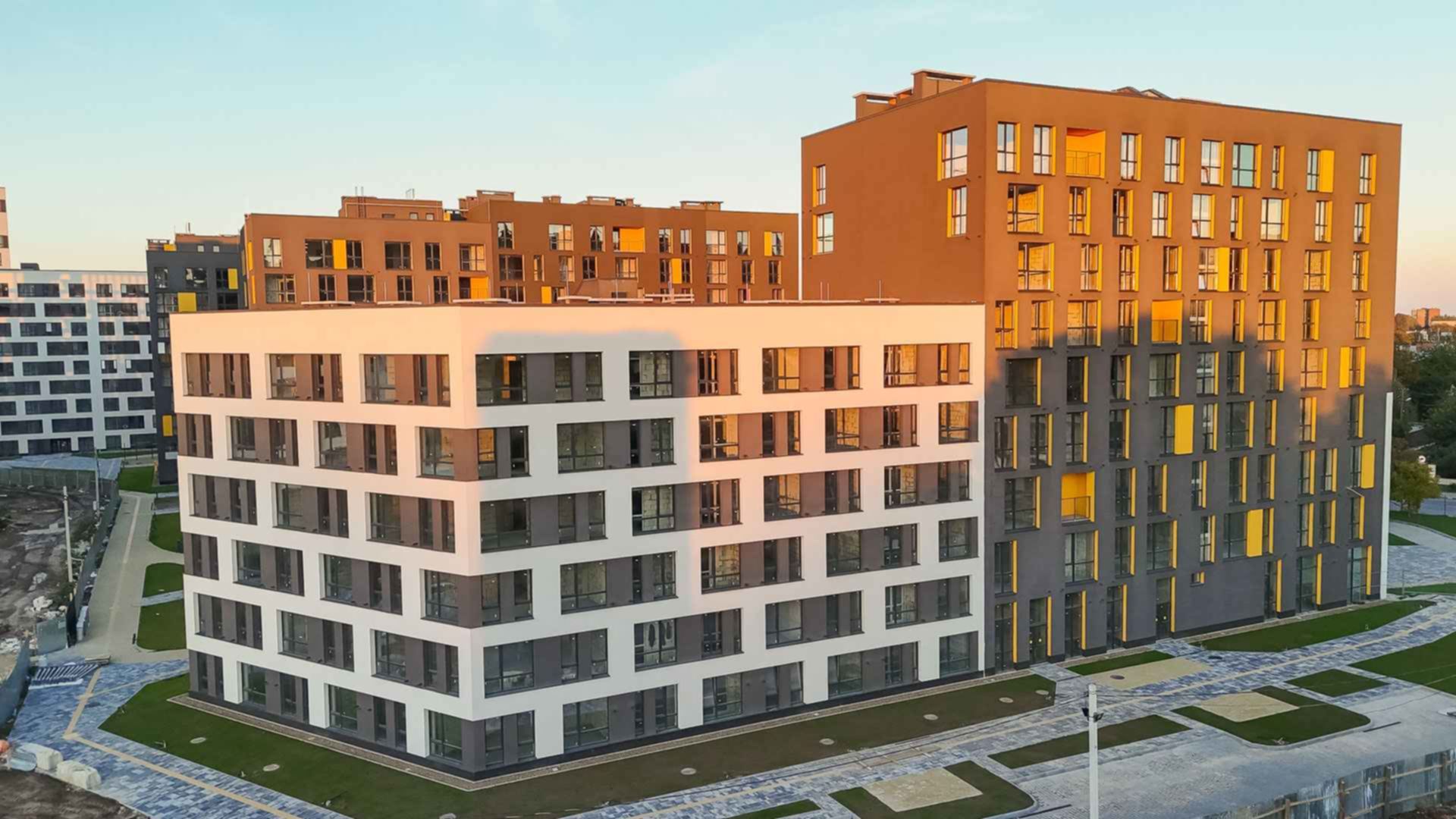

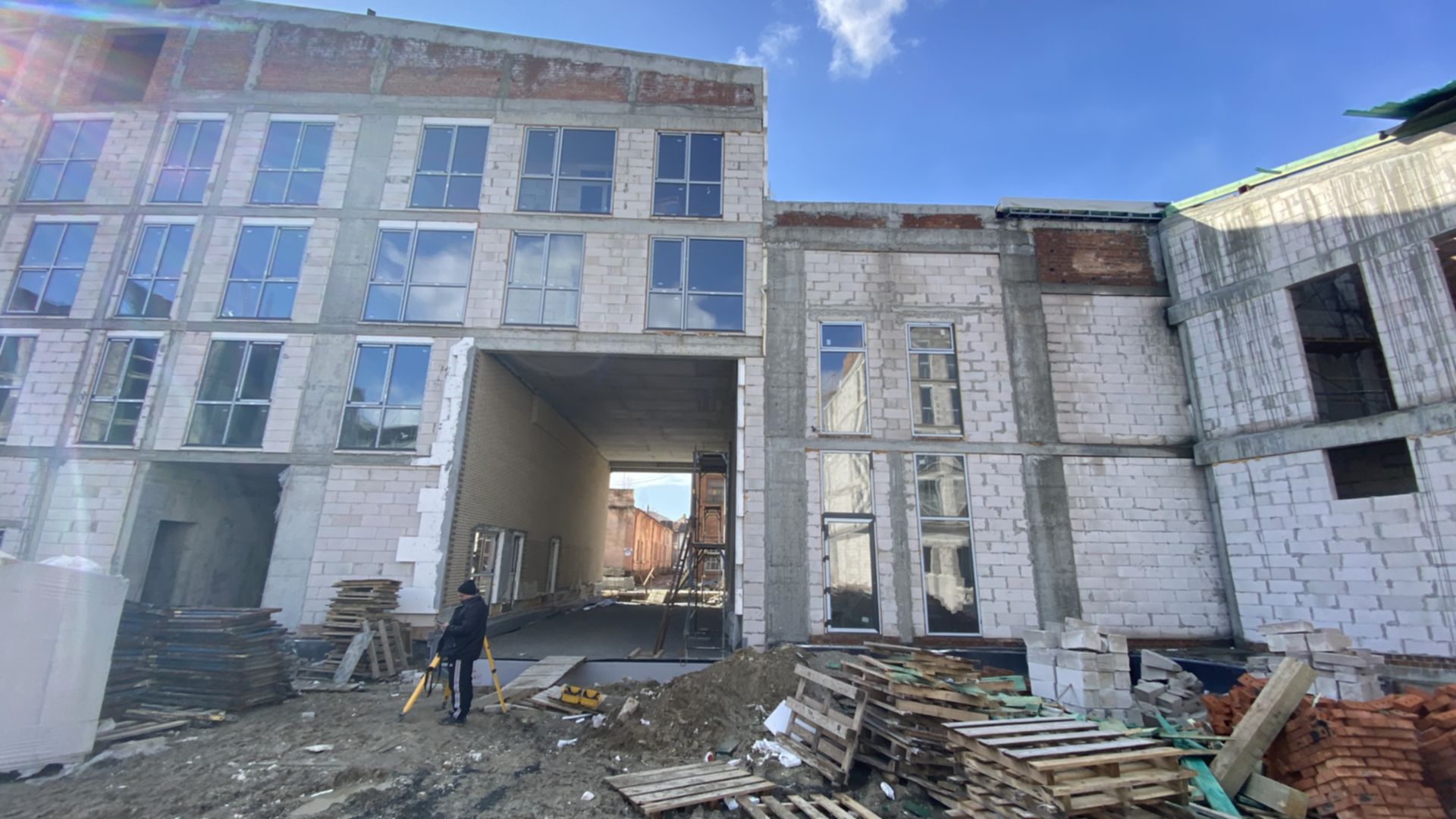

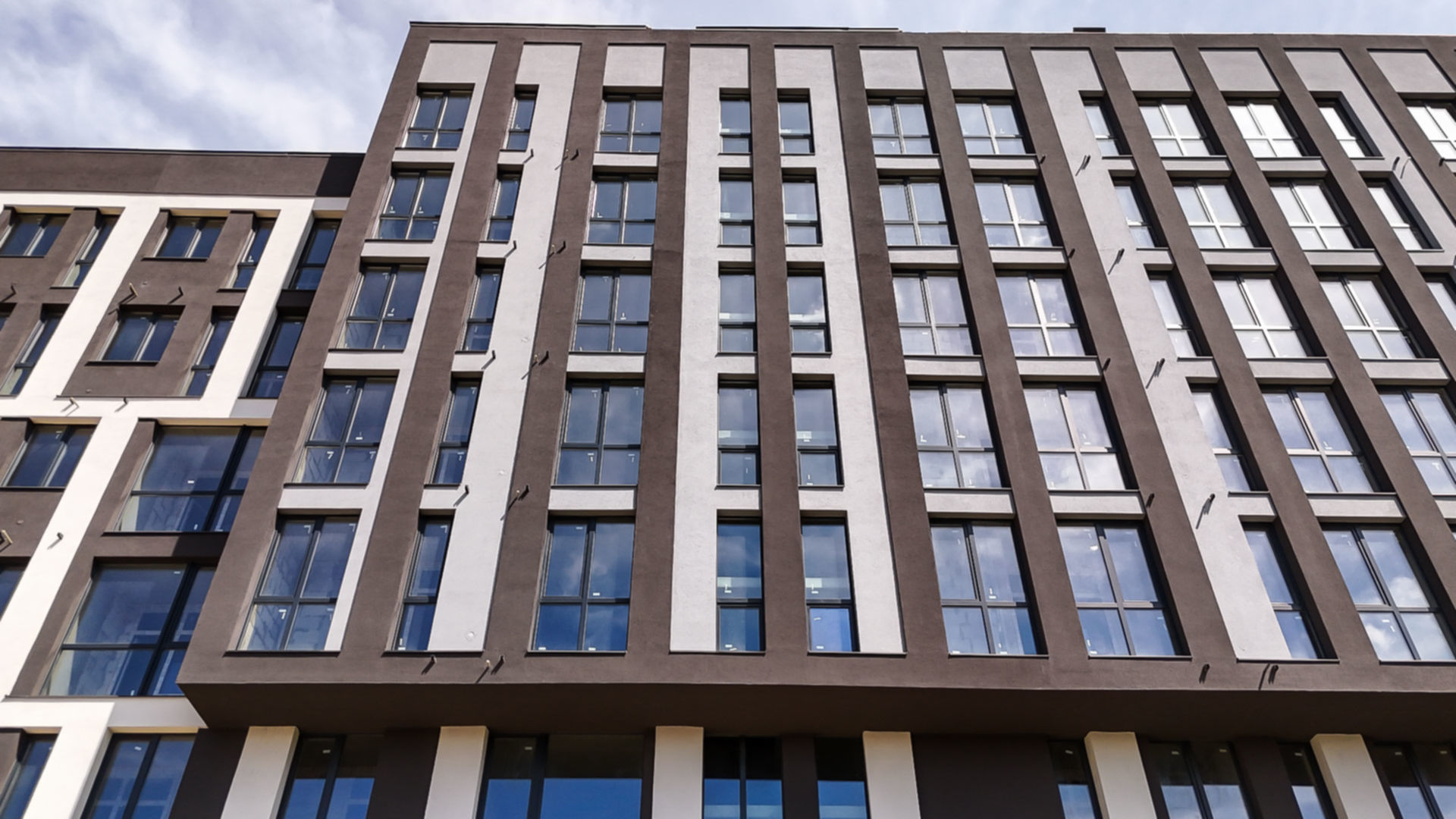

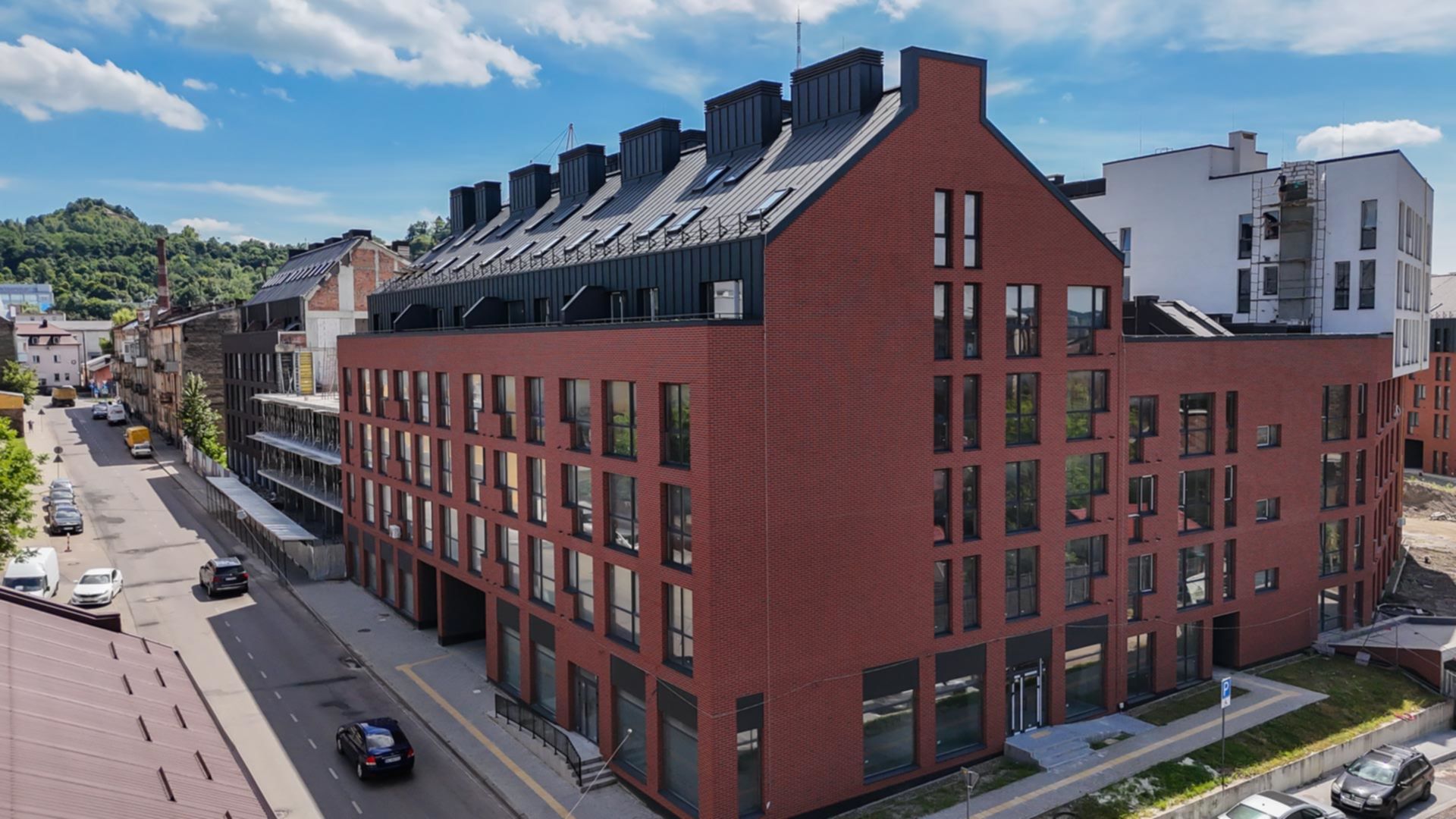

Очередь 2, Вежа, секции Б1-Б6
Технология монолитно-каркасная
Внутренние работы
Дата сдачи 2 кв. 2024
Перенесено с 1 кв. 2024
Завершено 8 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на декабрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на август 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на август 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на декабрь 2020

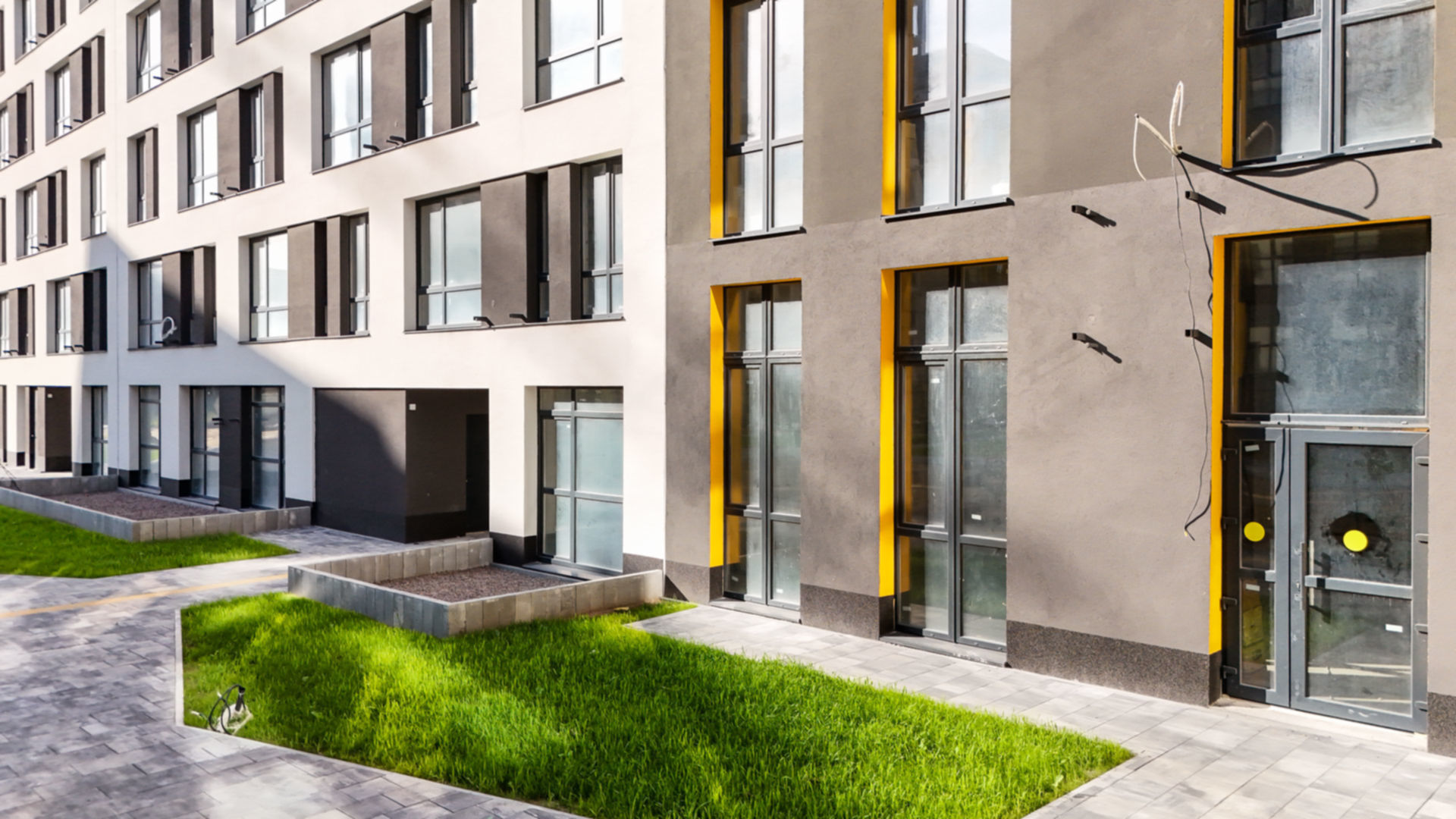

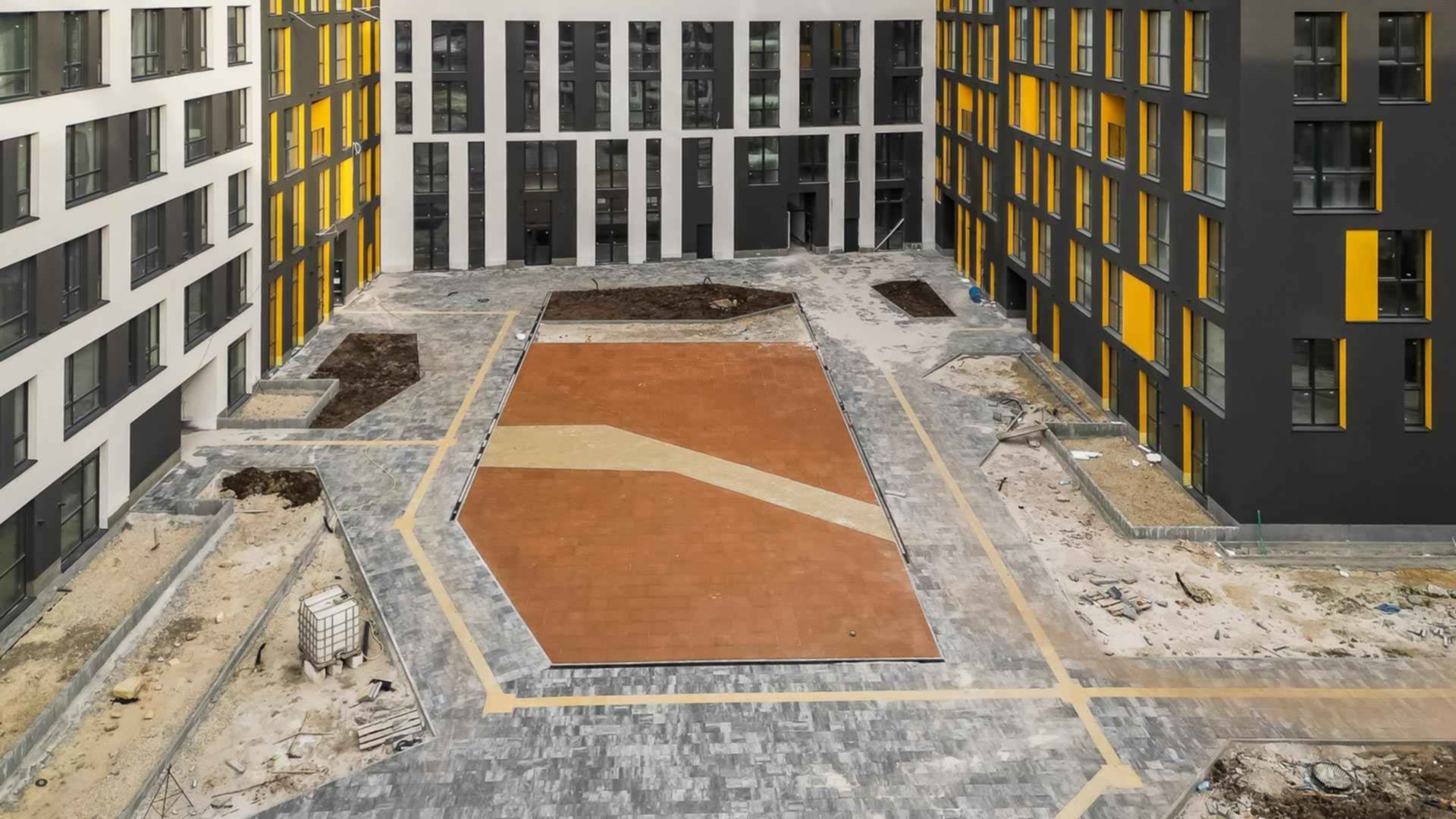

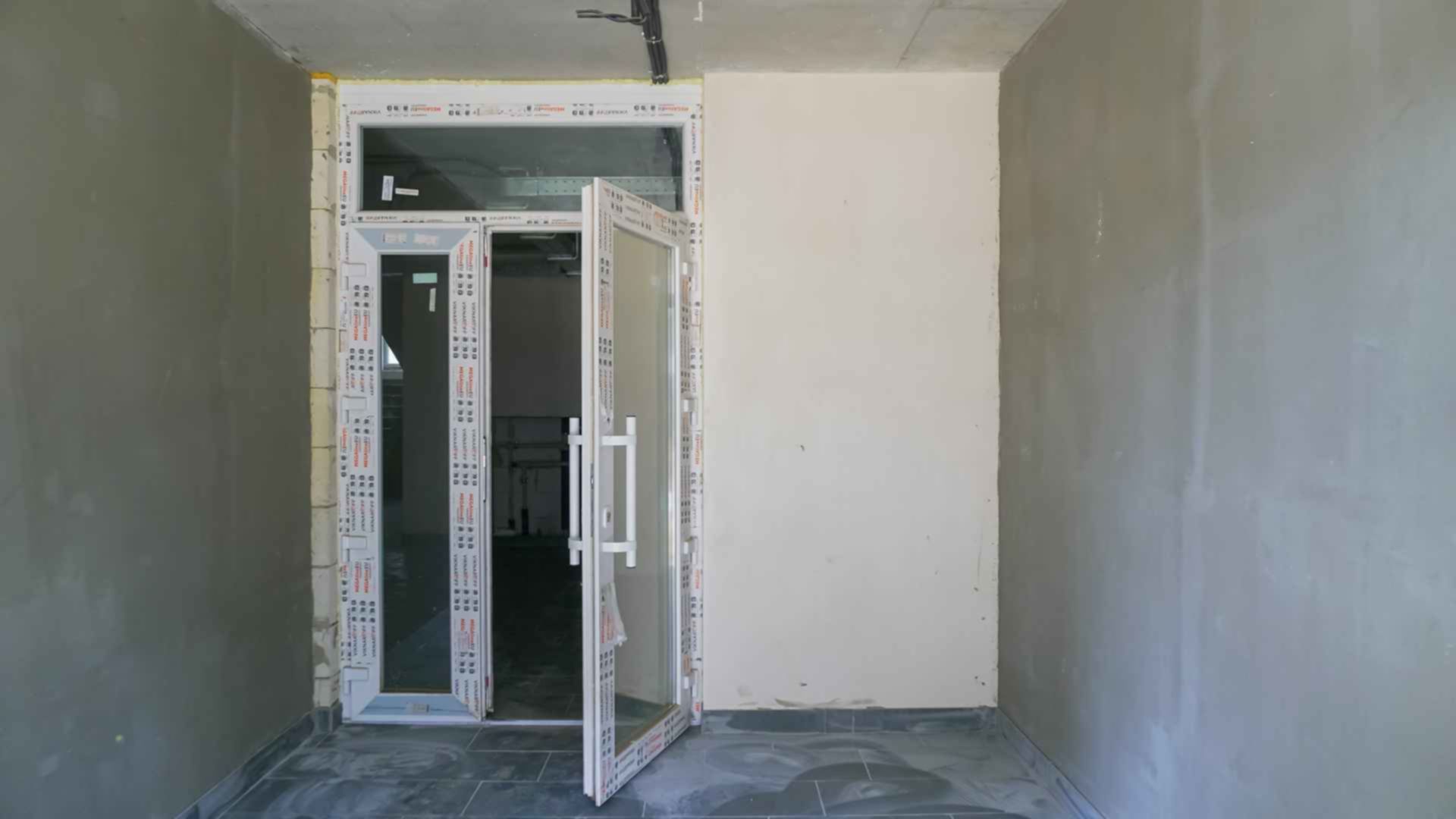

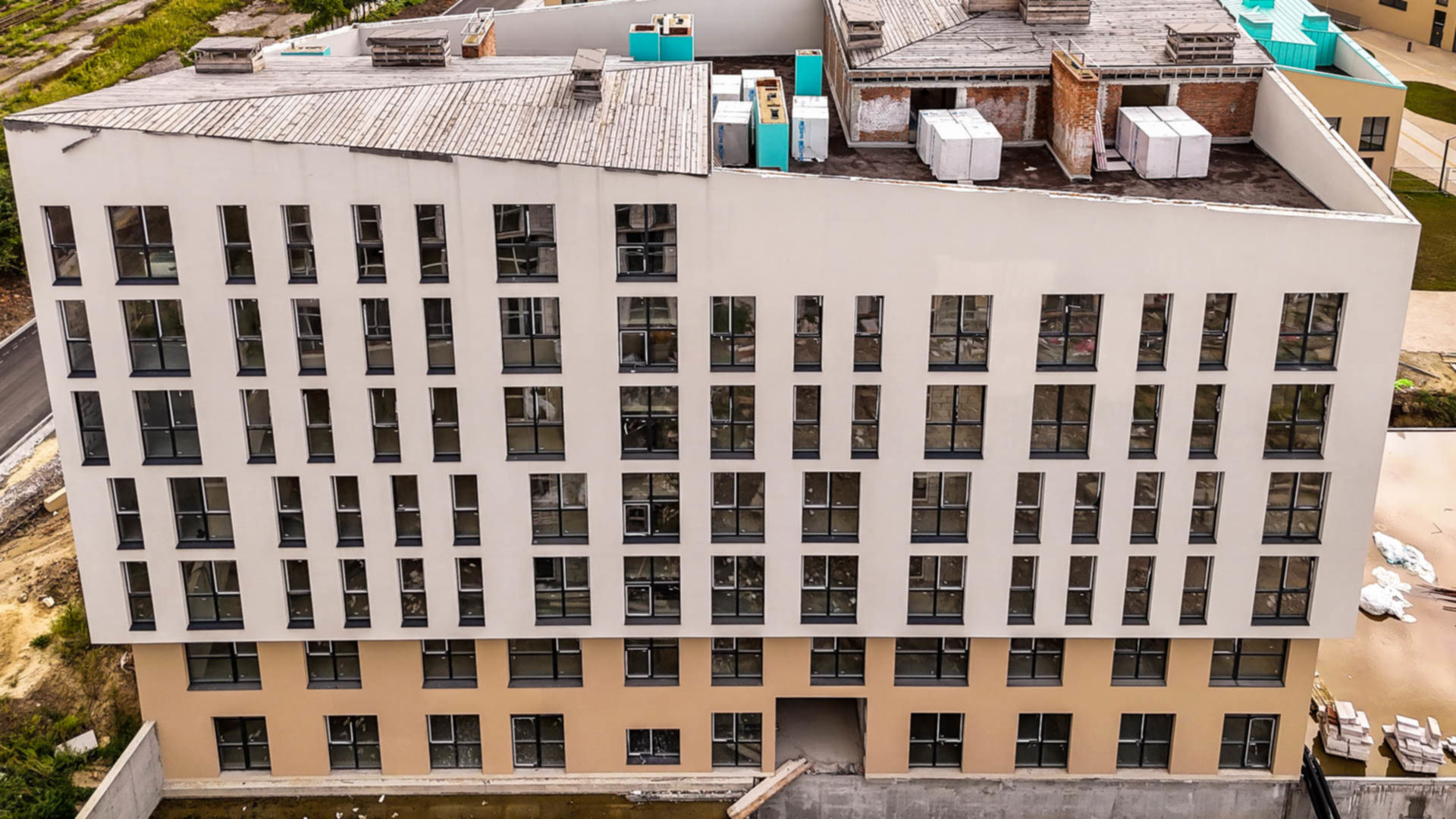

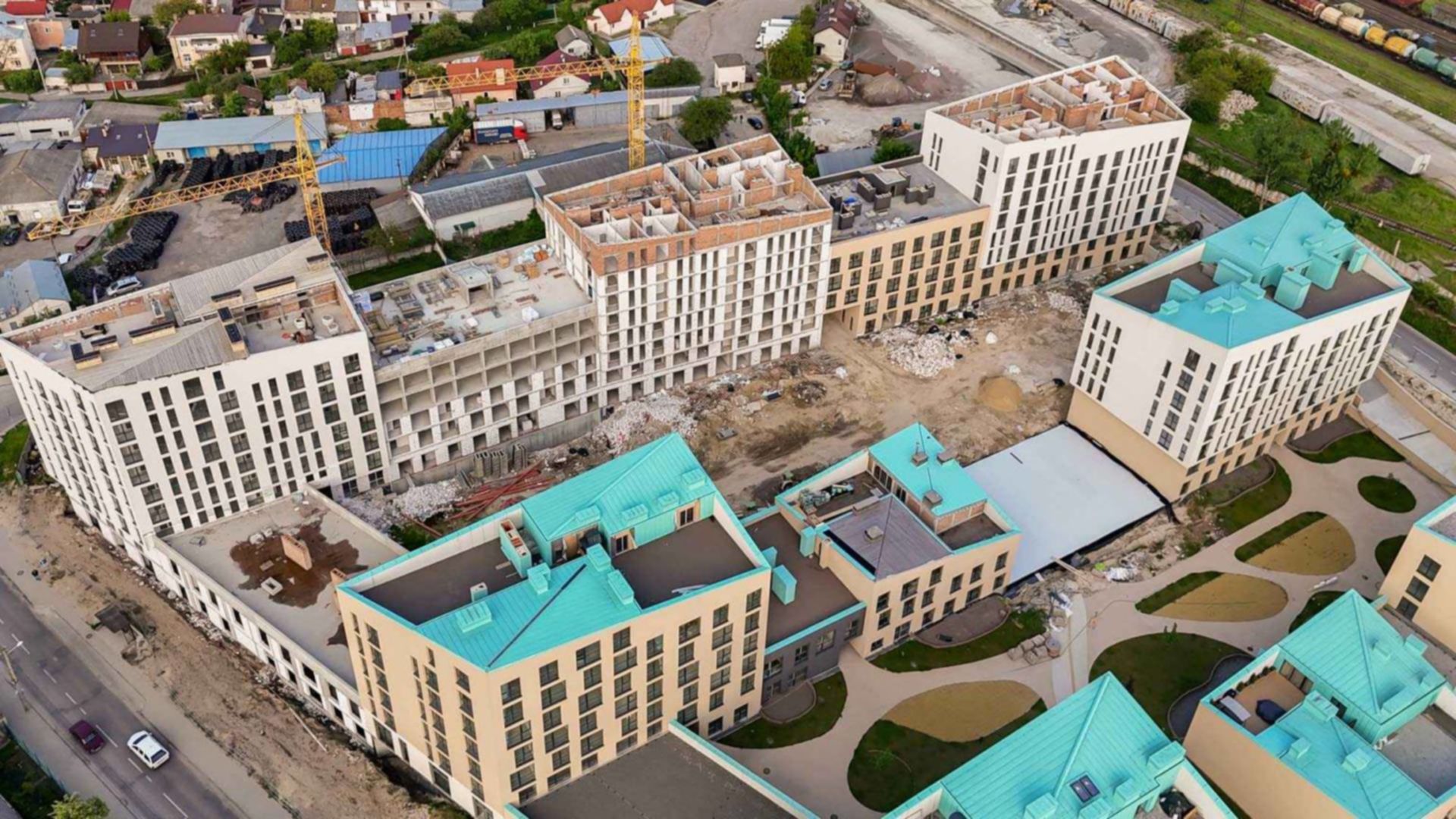

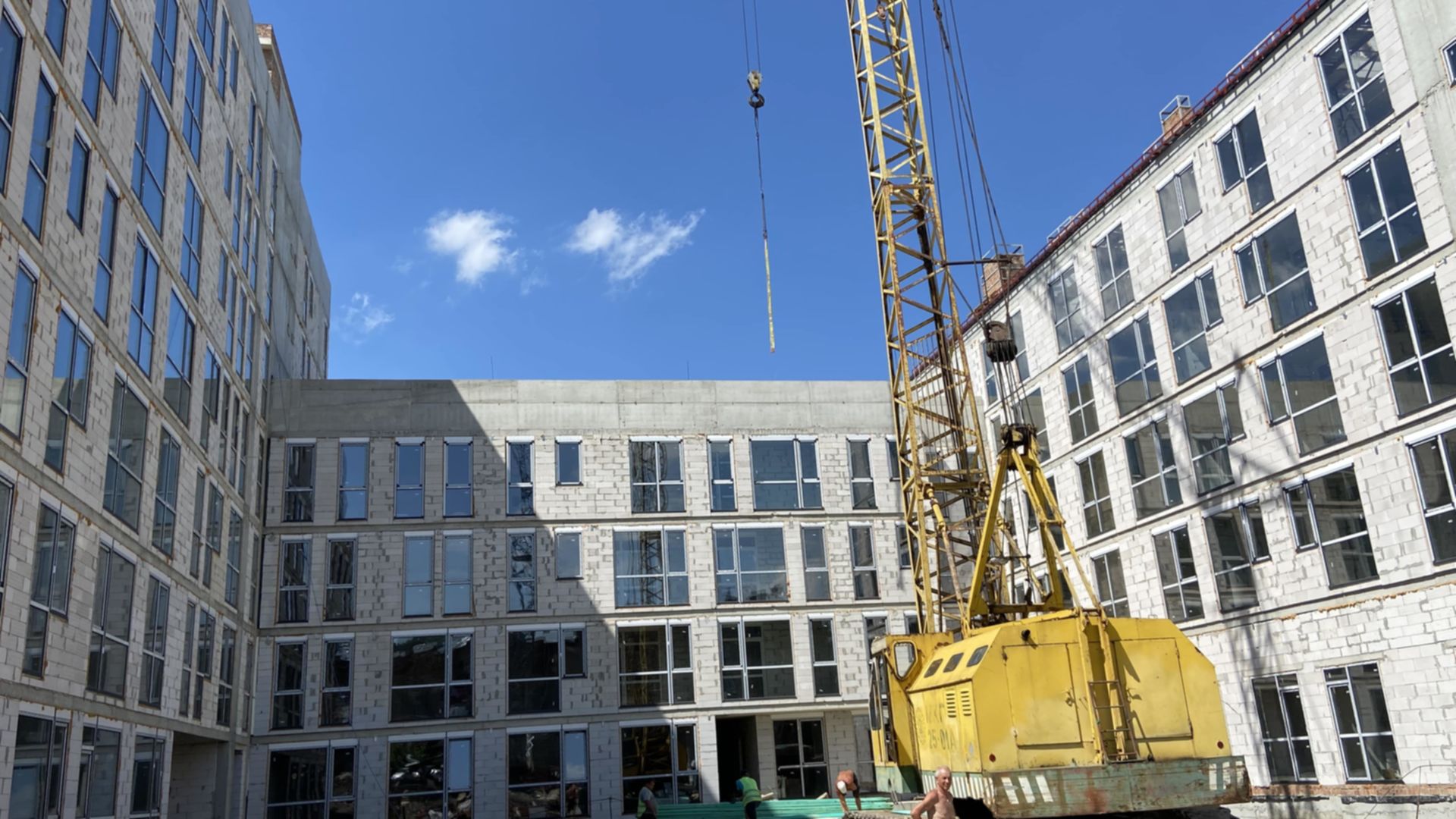

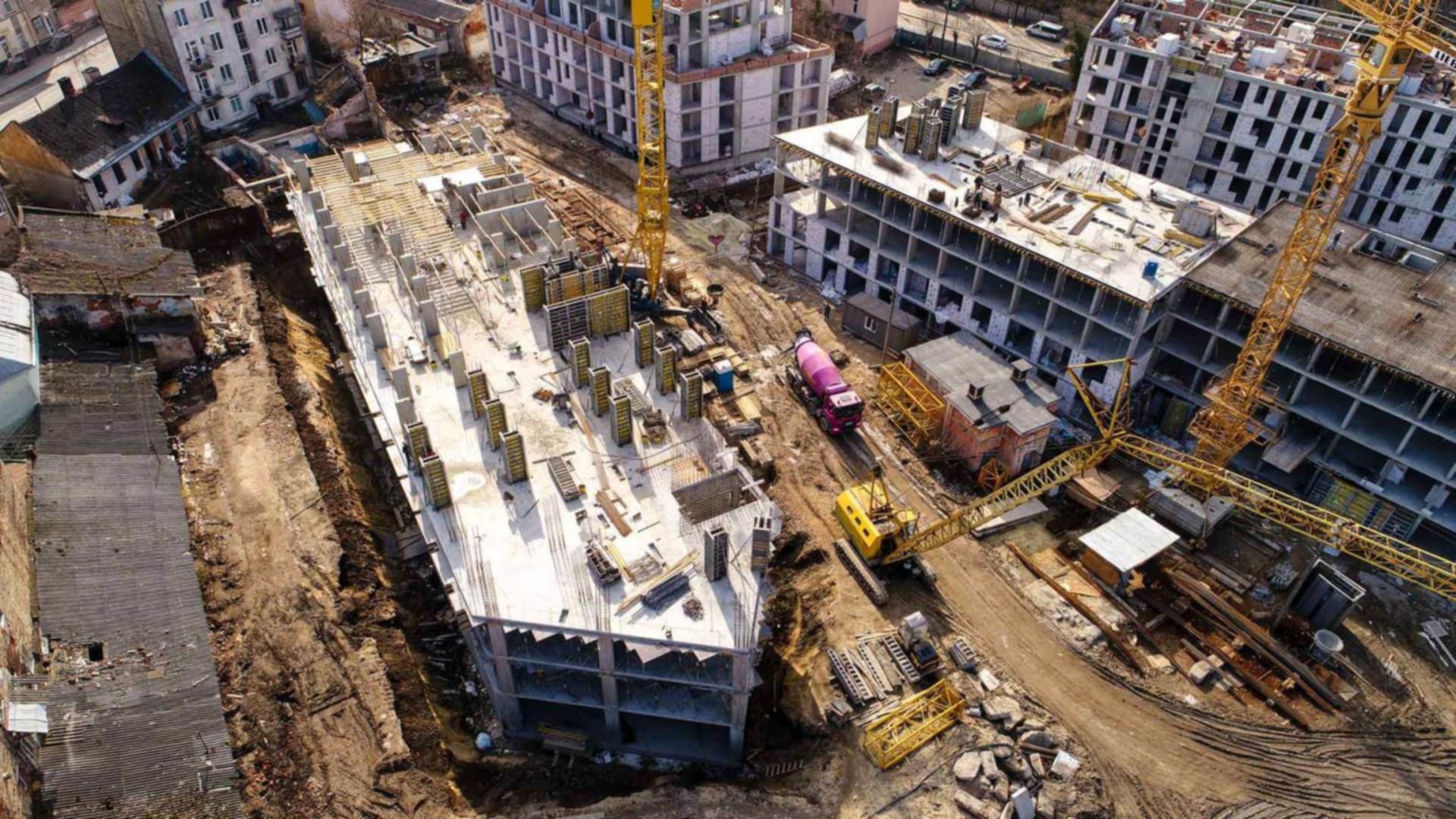

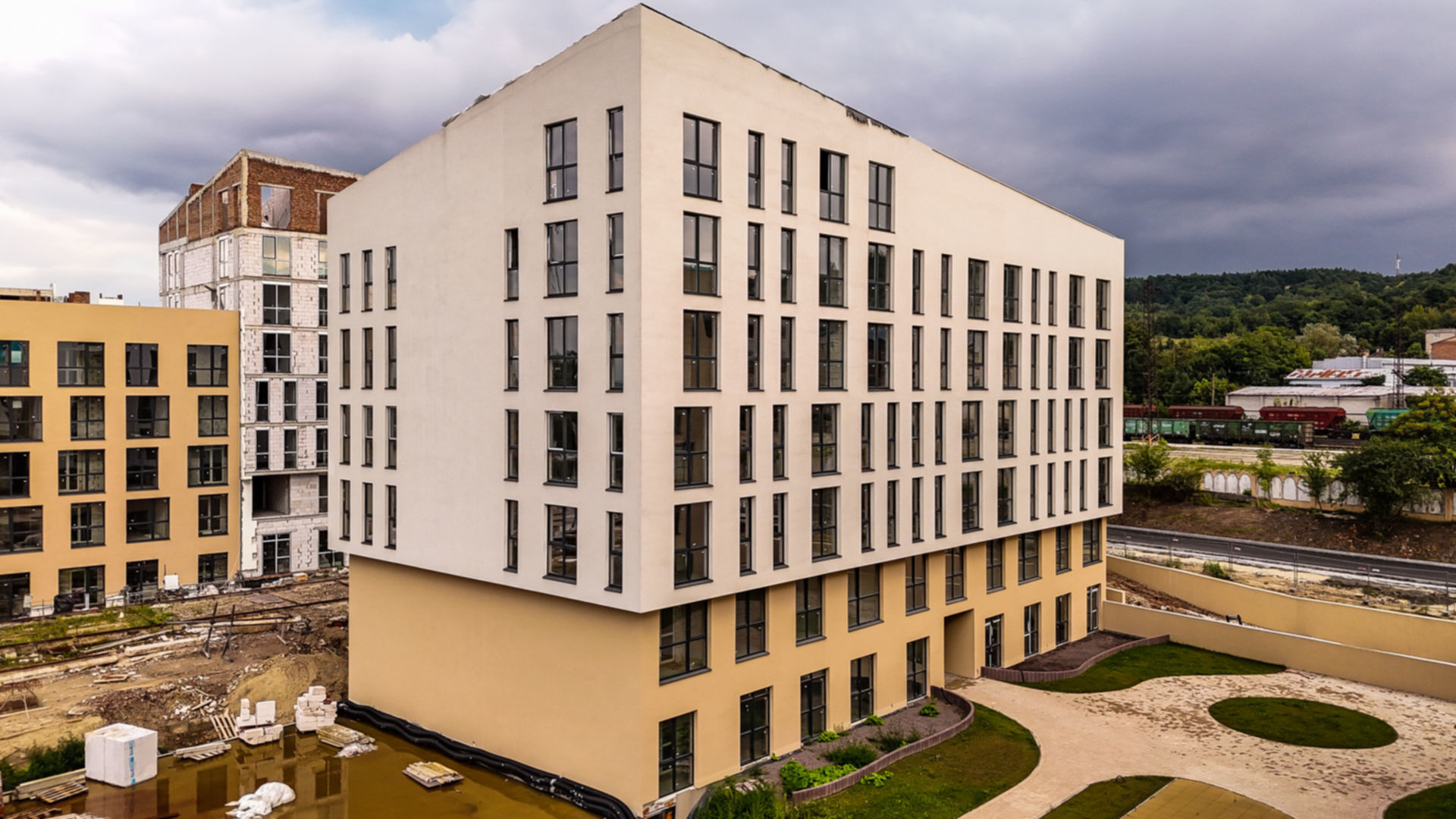

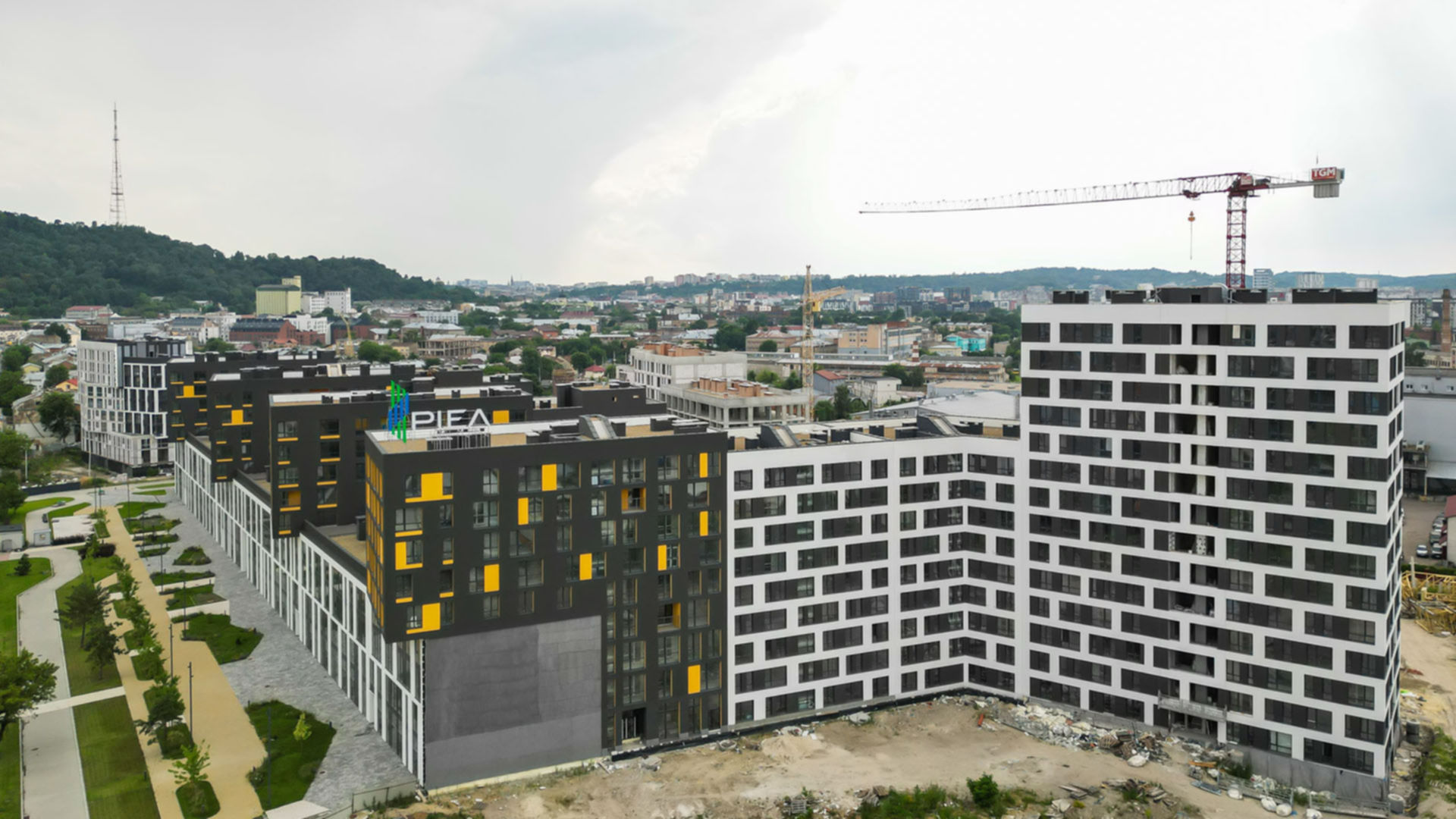

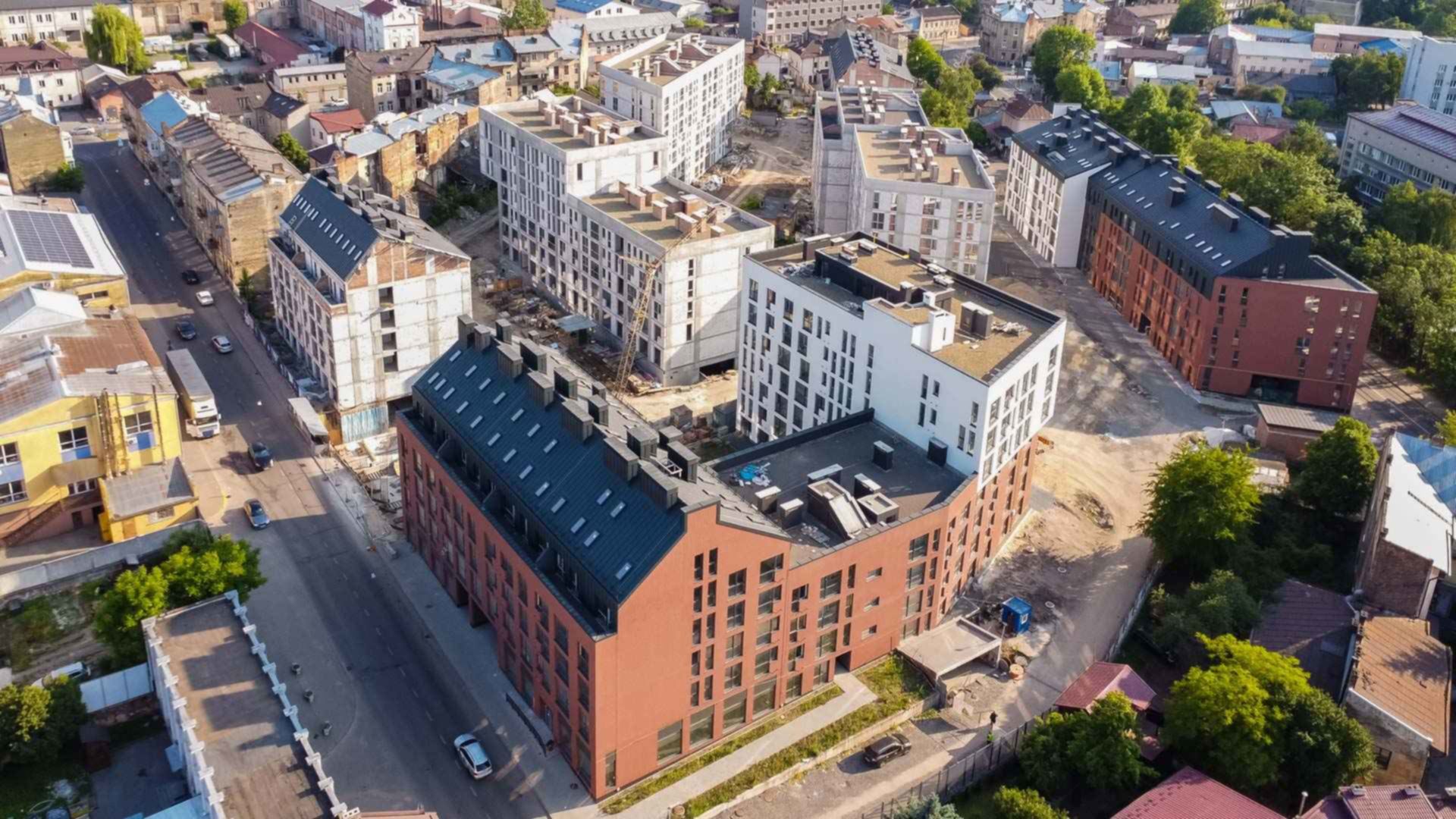

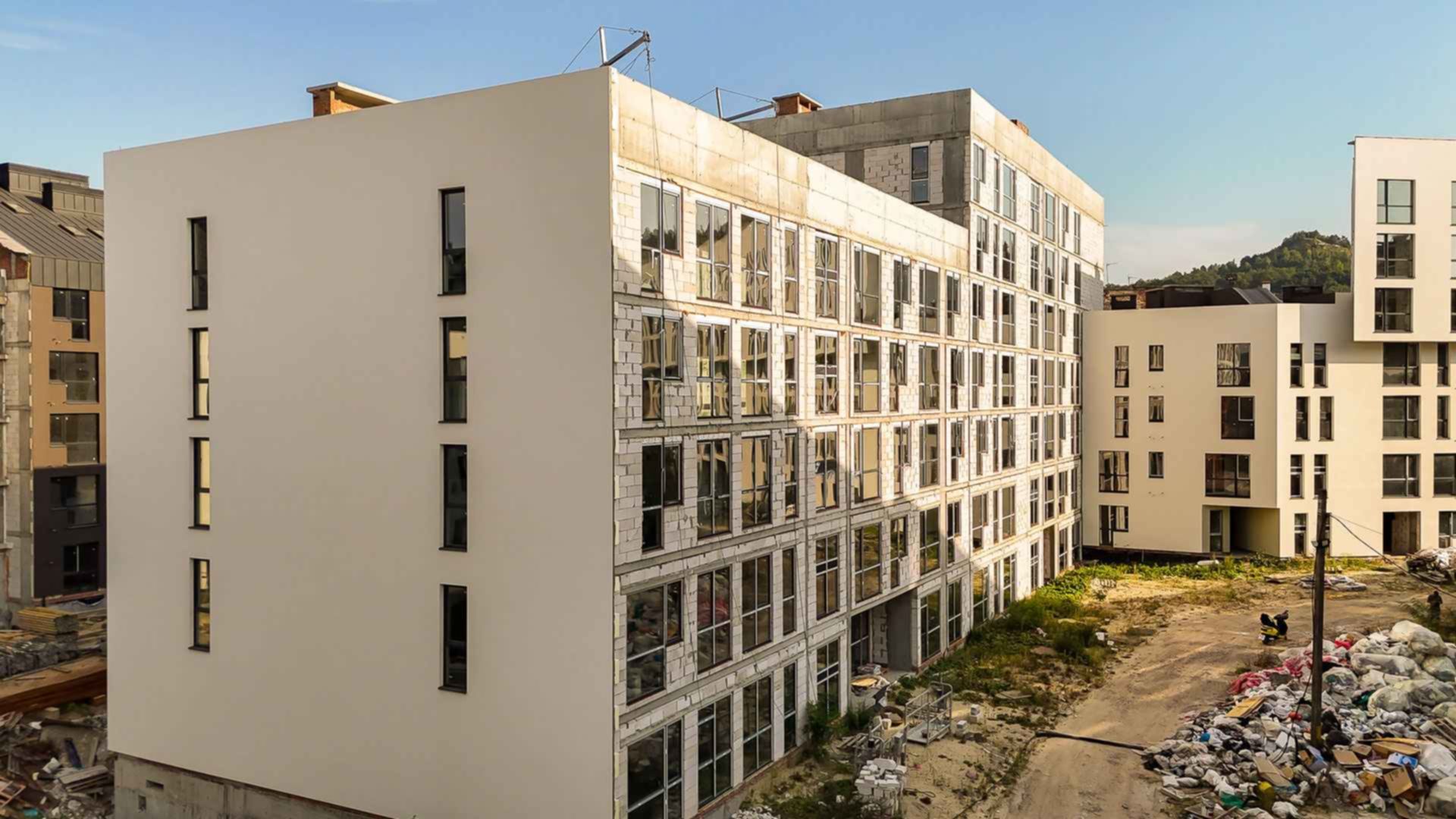

Очередь 2, Брама, секции Б1-Б4
Технология монолитно-каркасная
Благоустройство территории
Дата сдачи 3 кв. 2024
Перенесено с 1 кв. 2024
Завершено 8 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на январь 2023
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на ноябрь 2021
Состоянием на сентябрь 2021
Состоянием на август 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на январь 2021
Состоянием на декабрь 2020

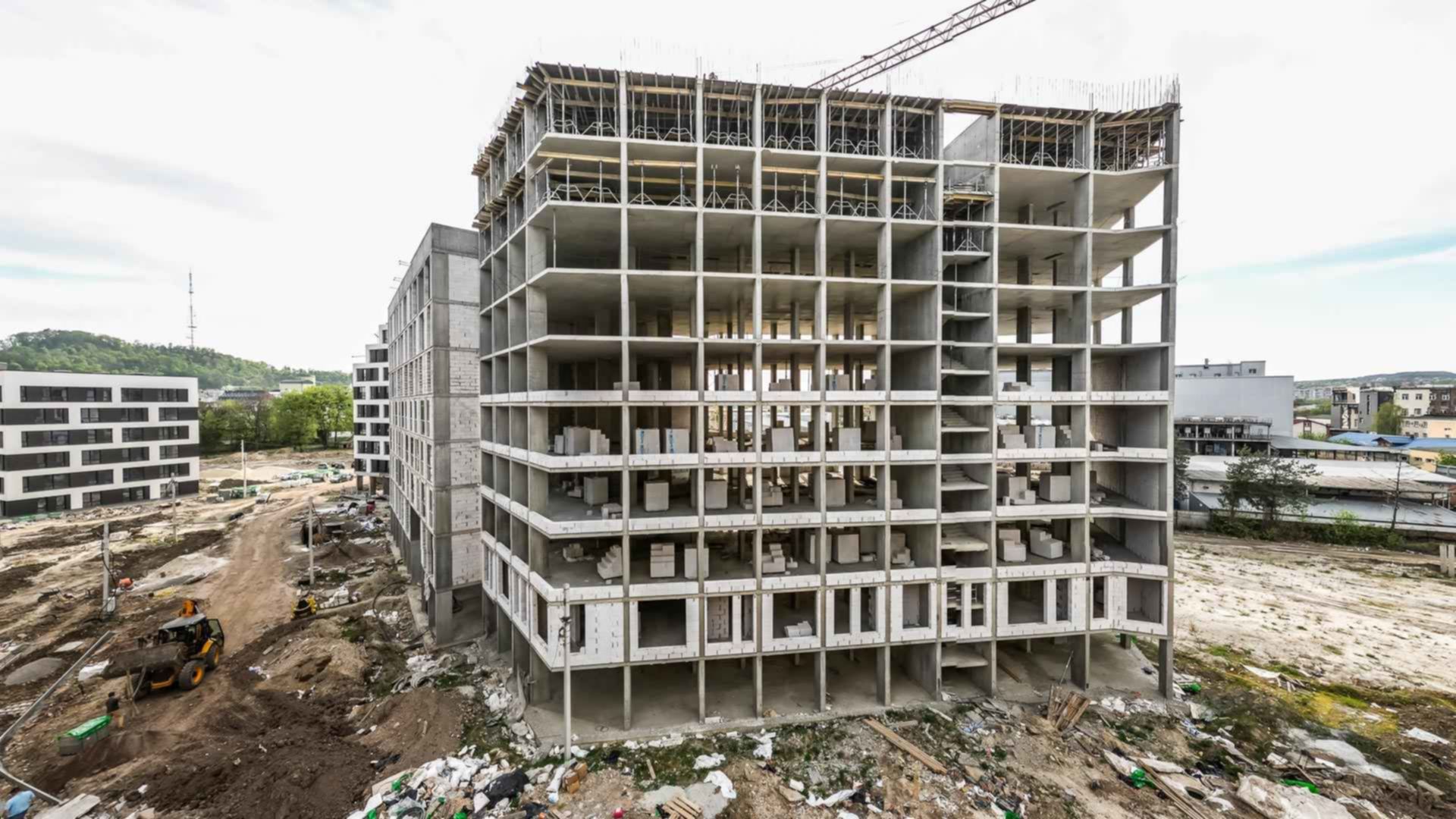

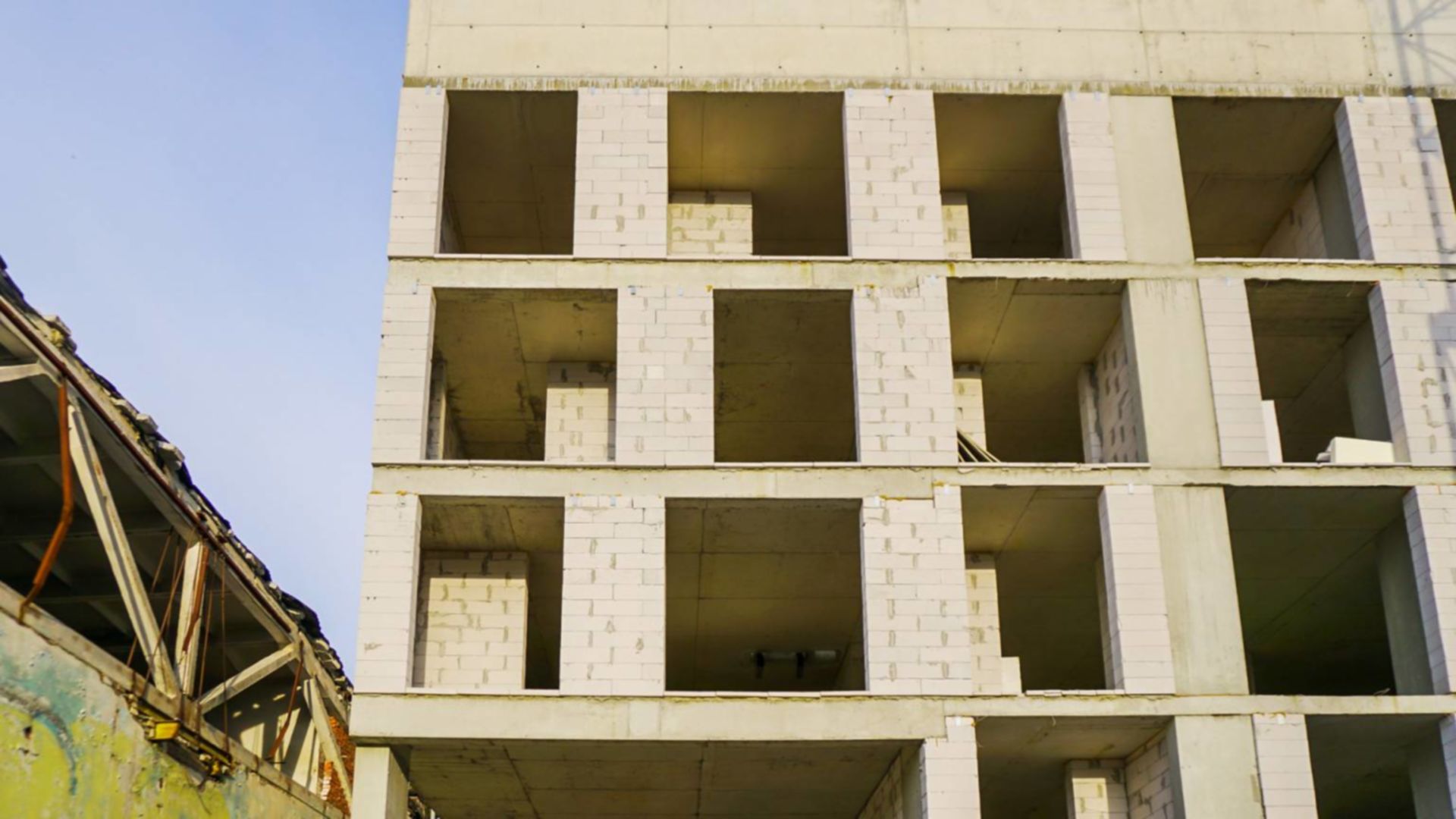

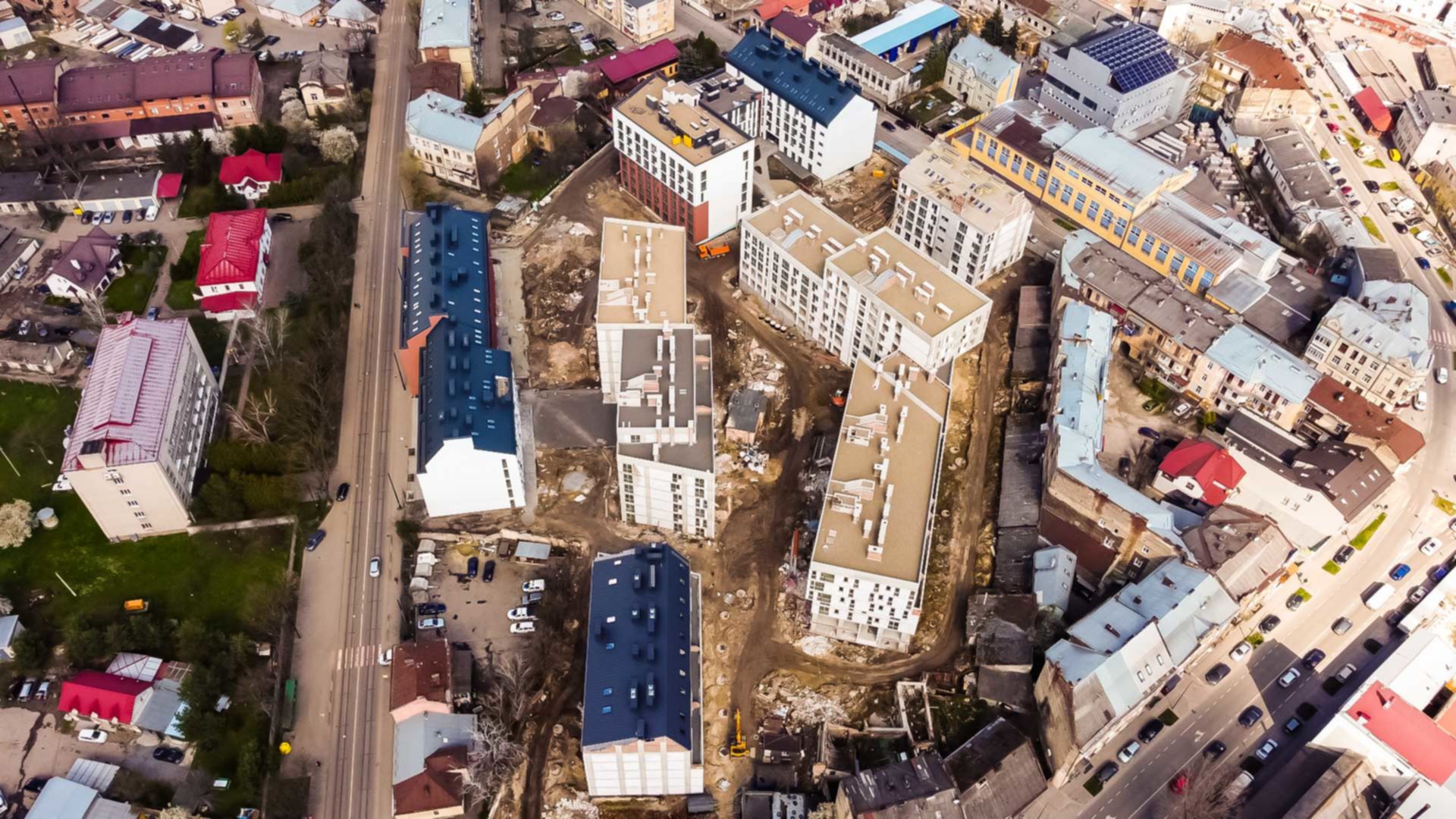

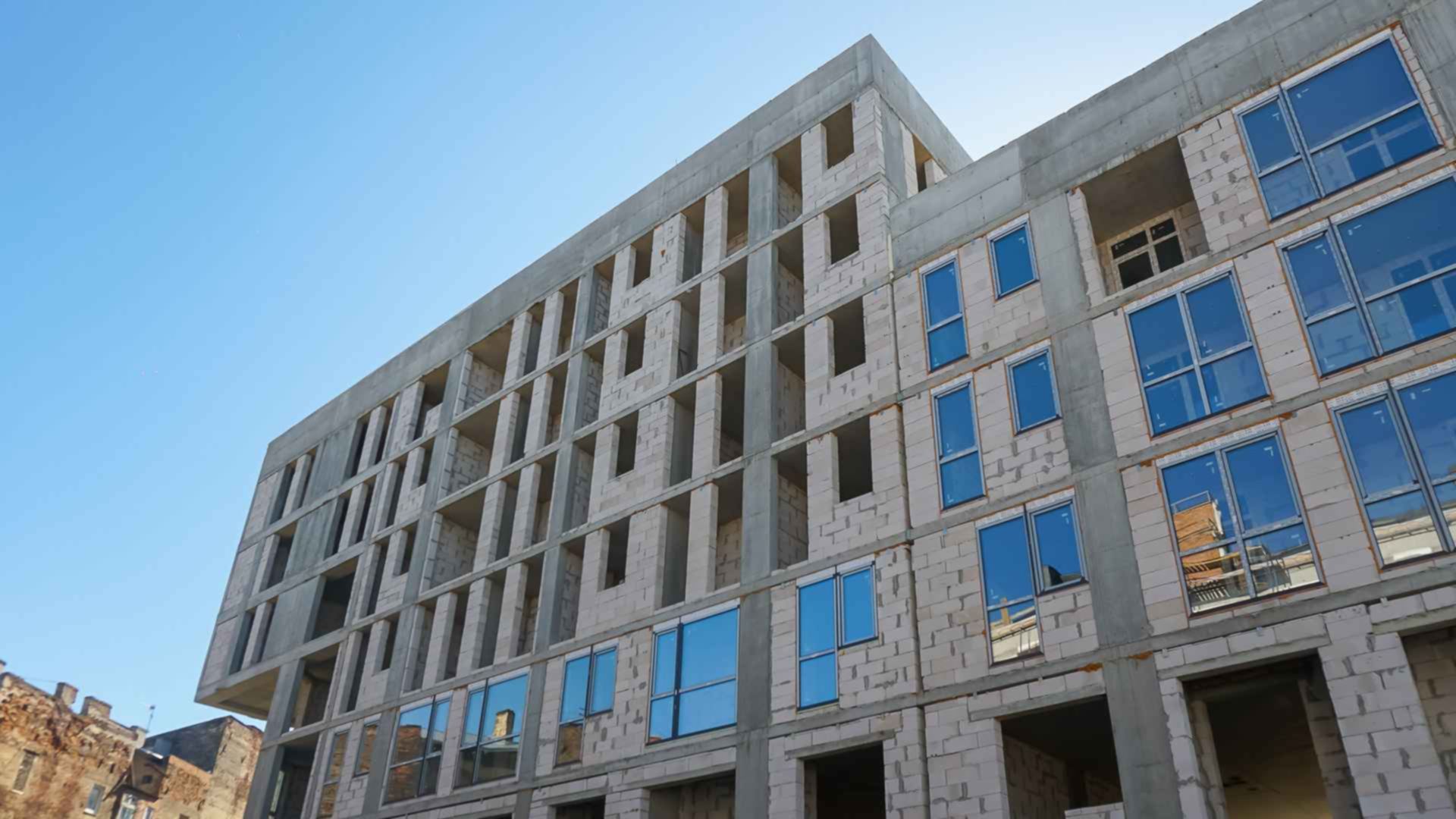

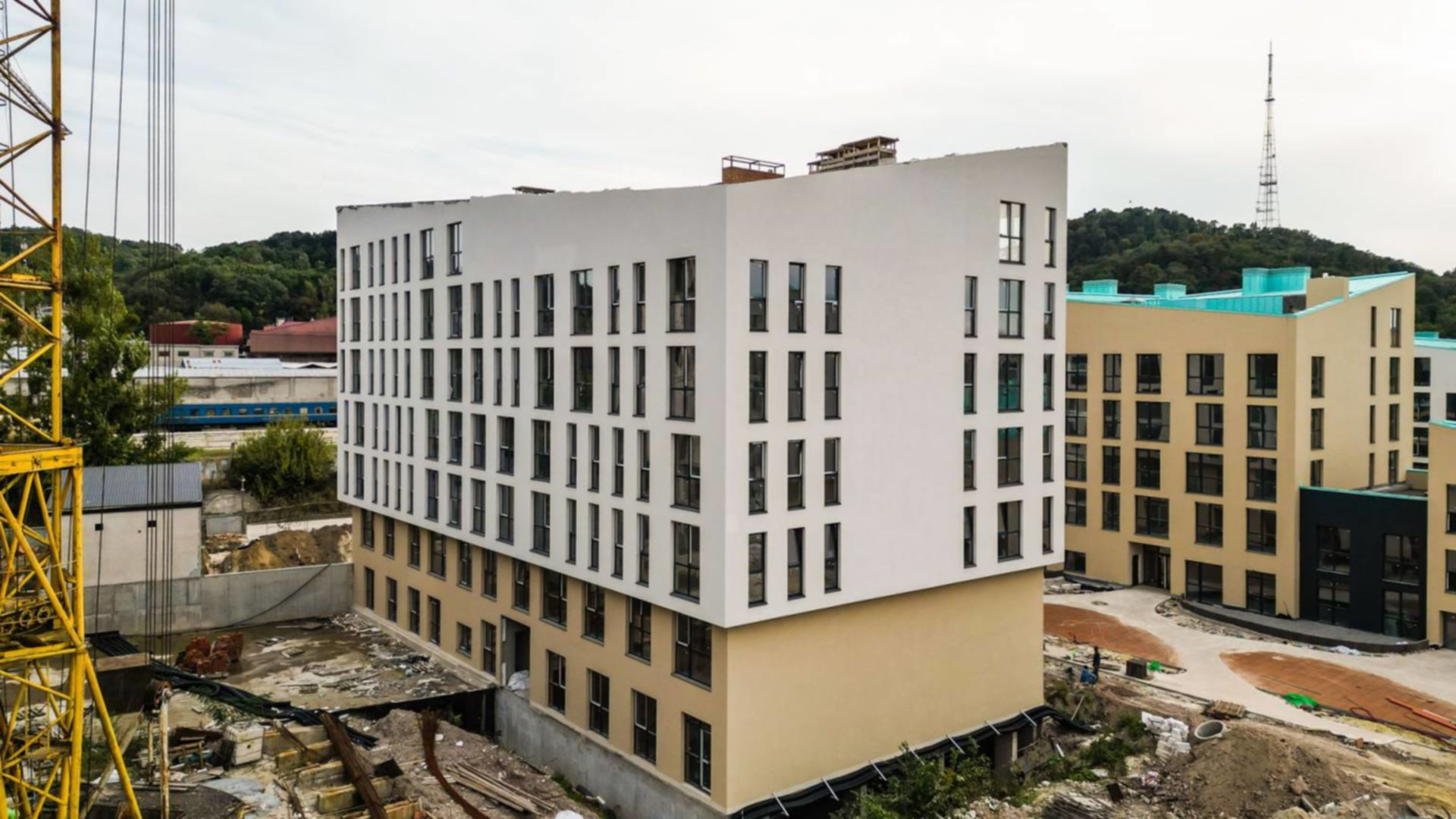

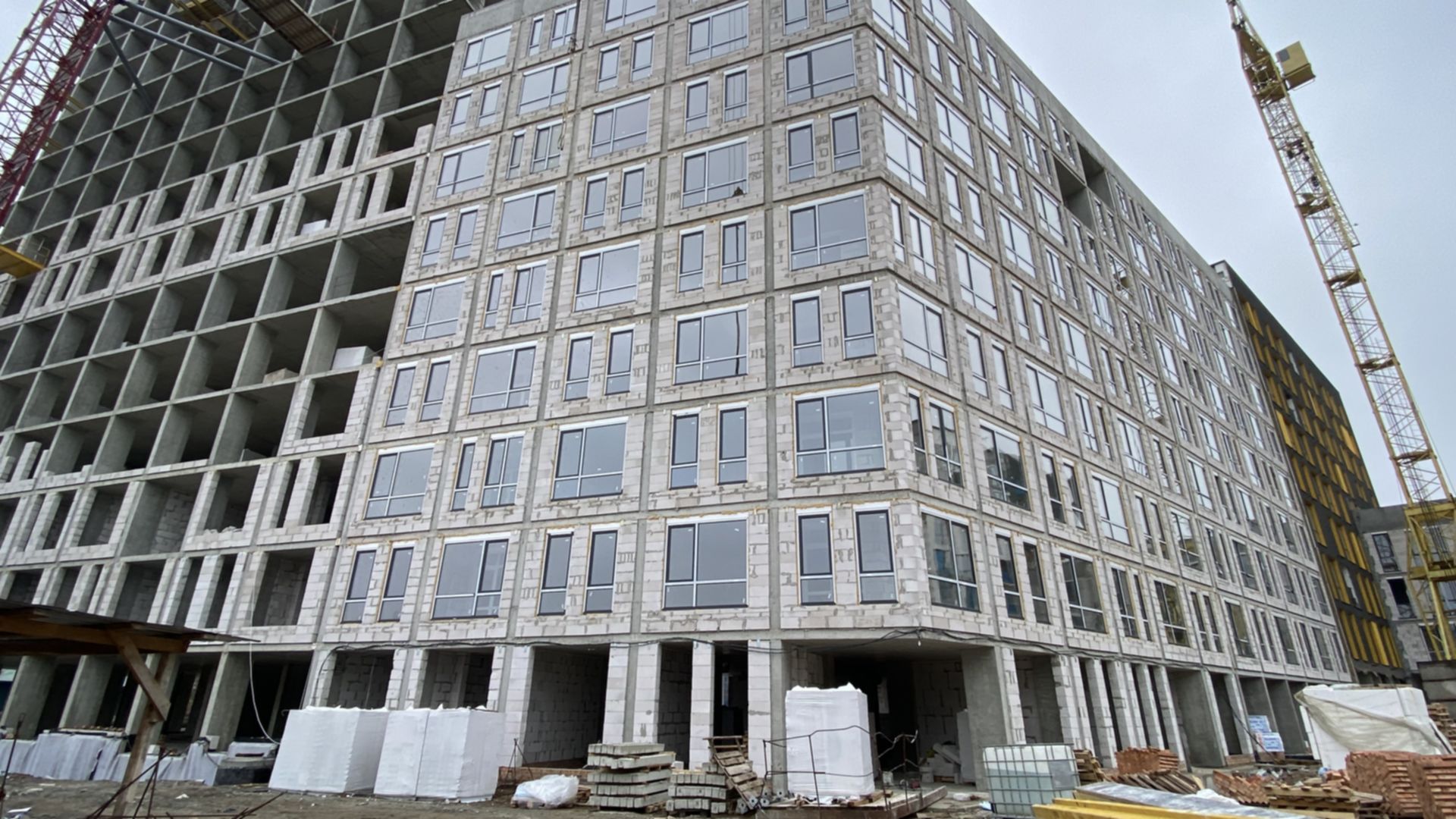

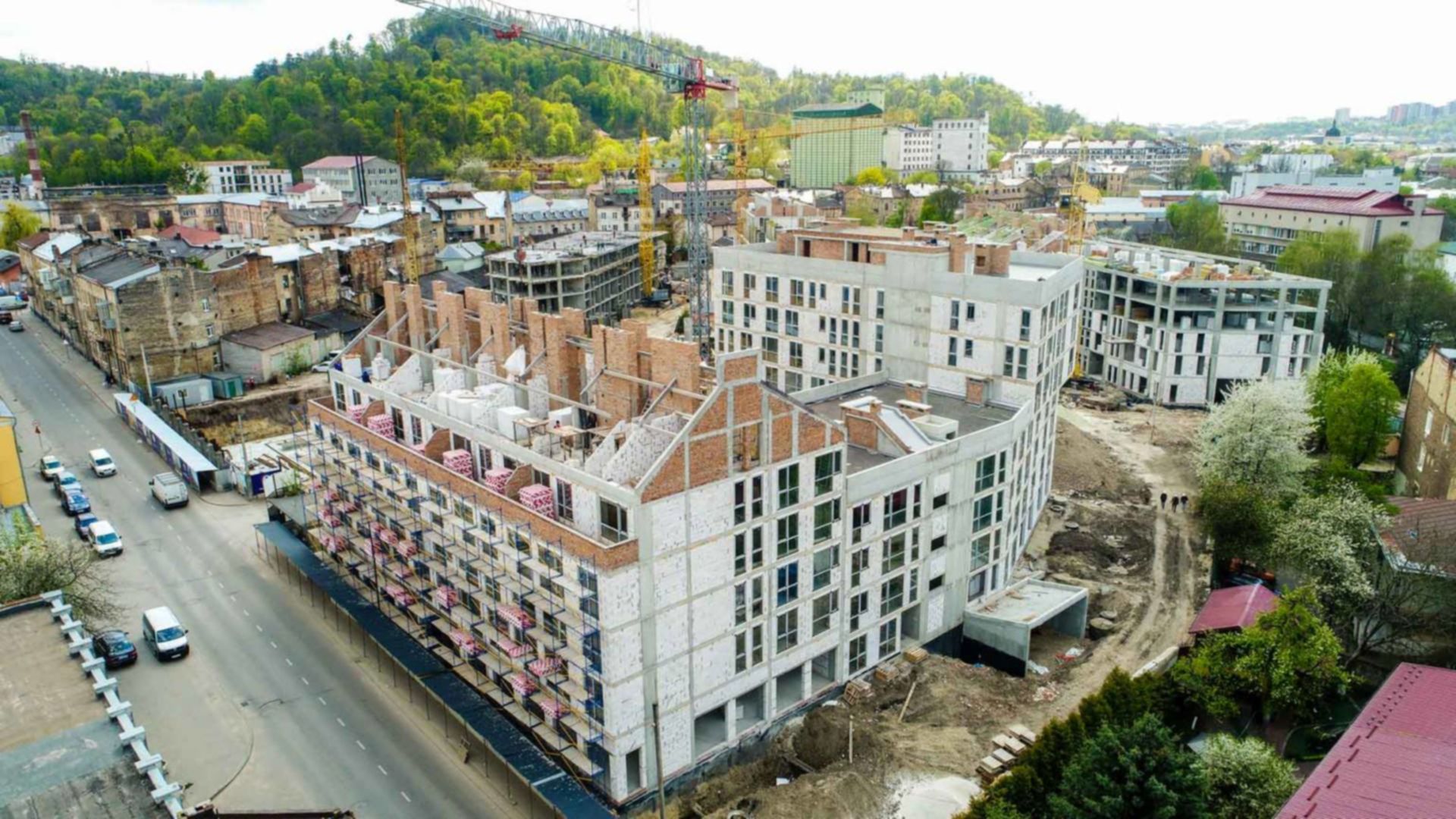

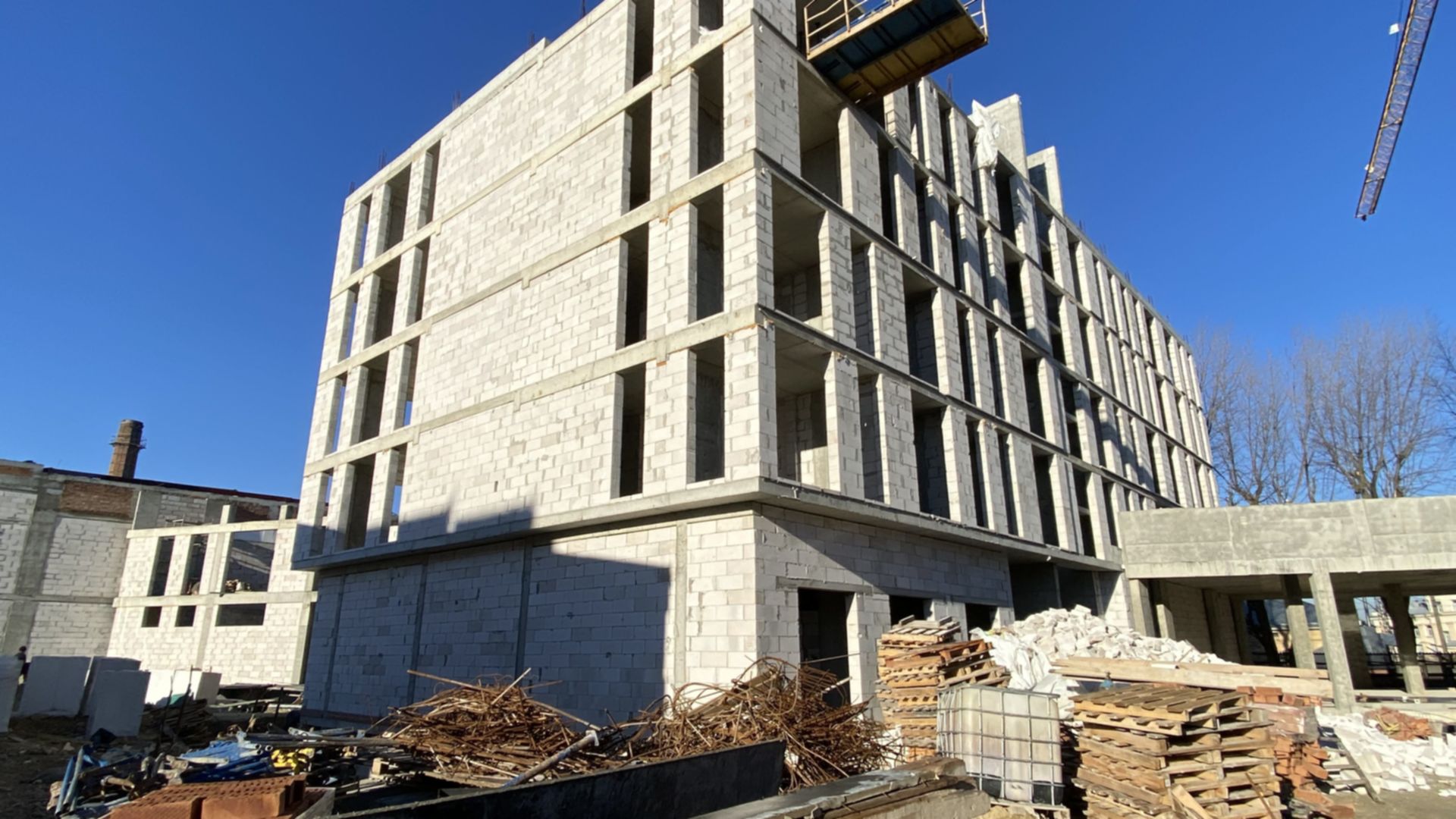

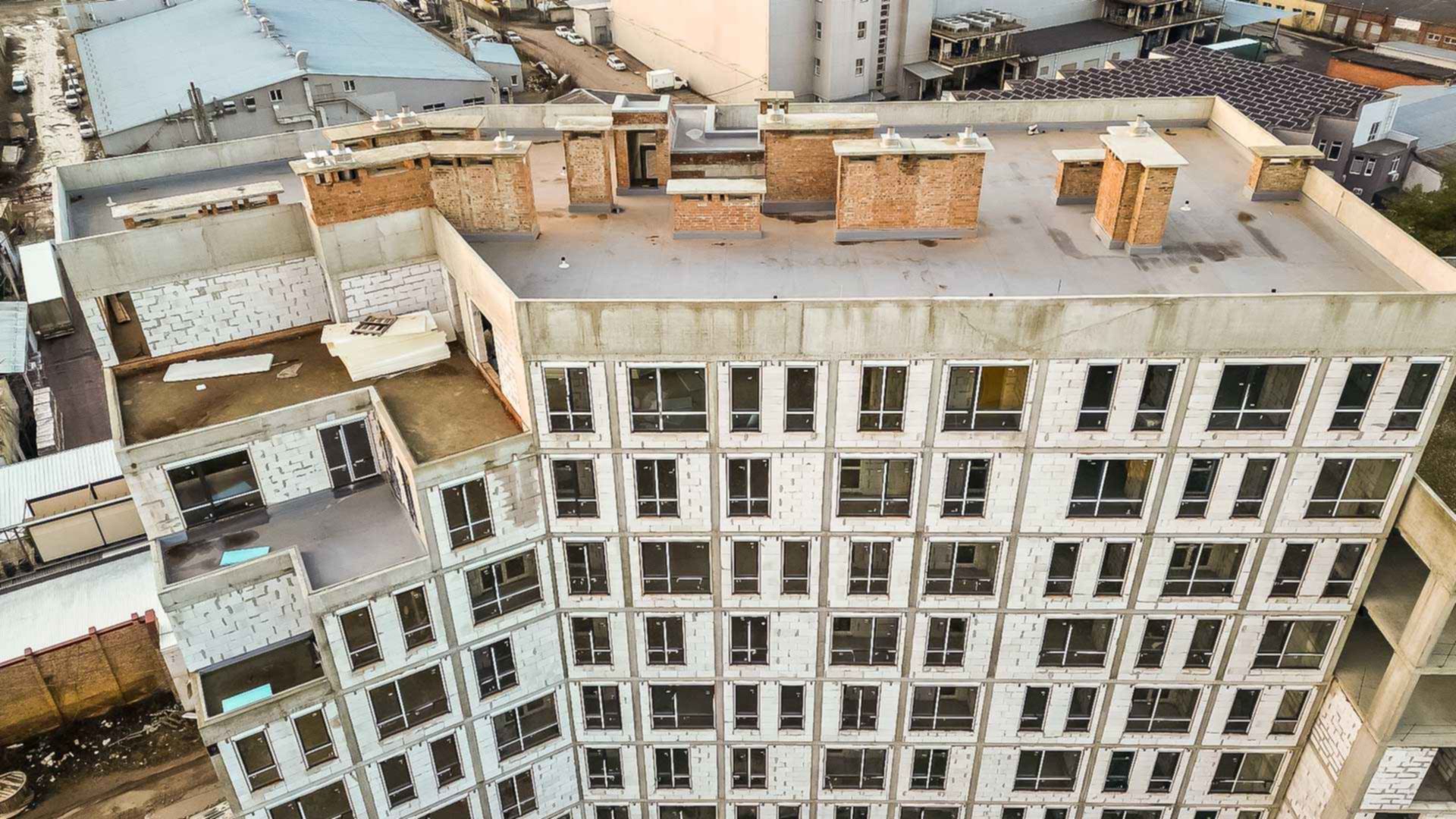

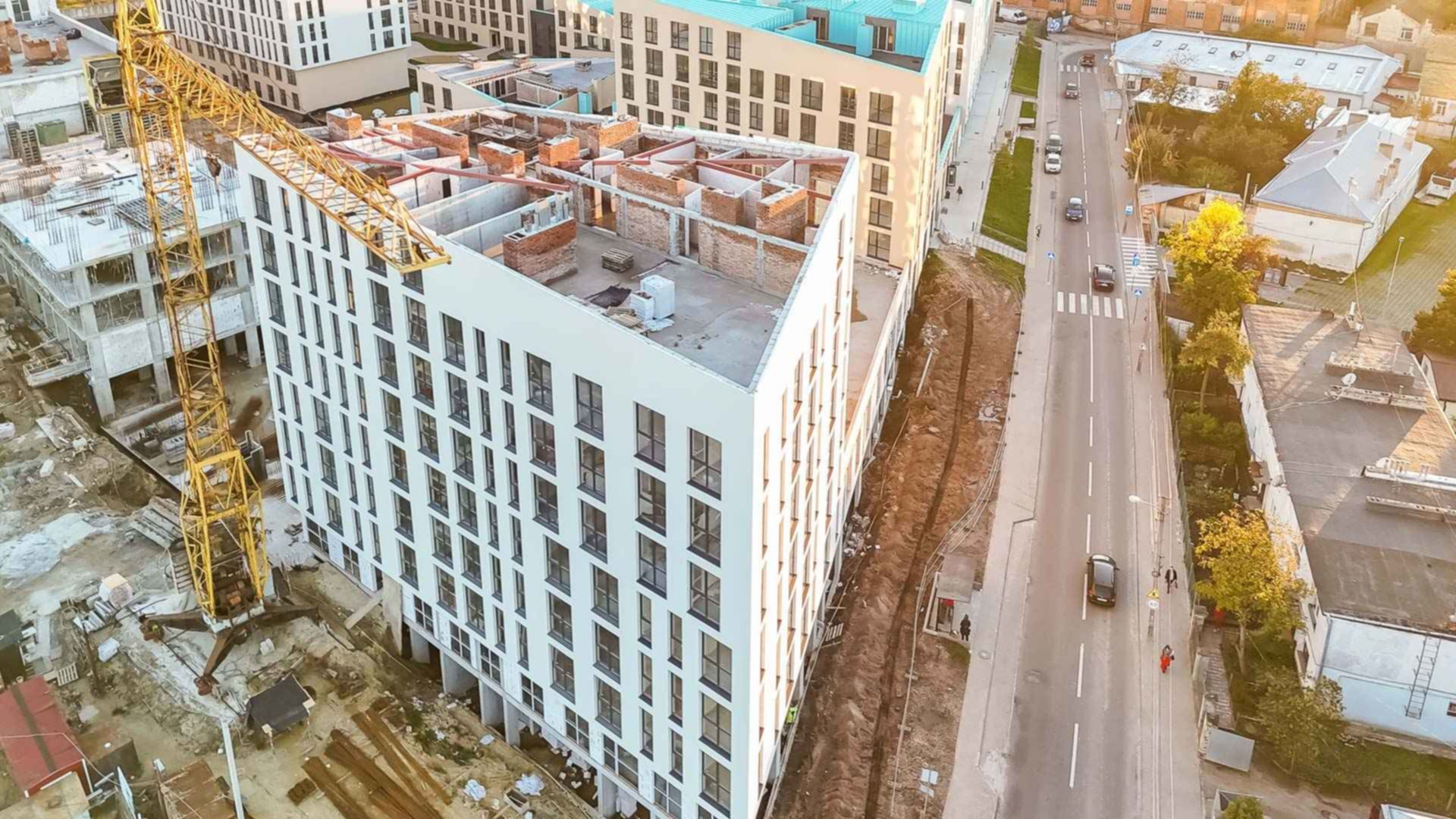

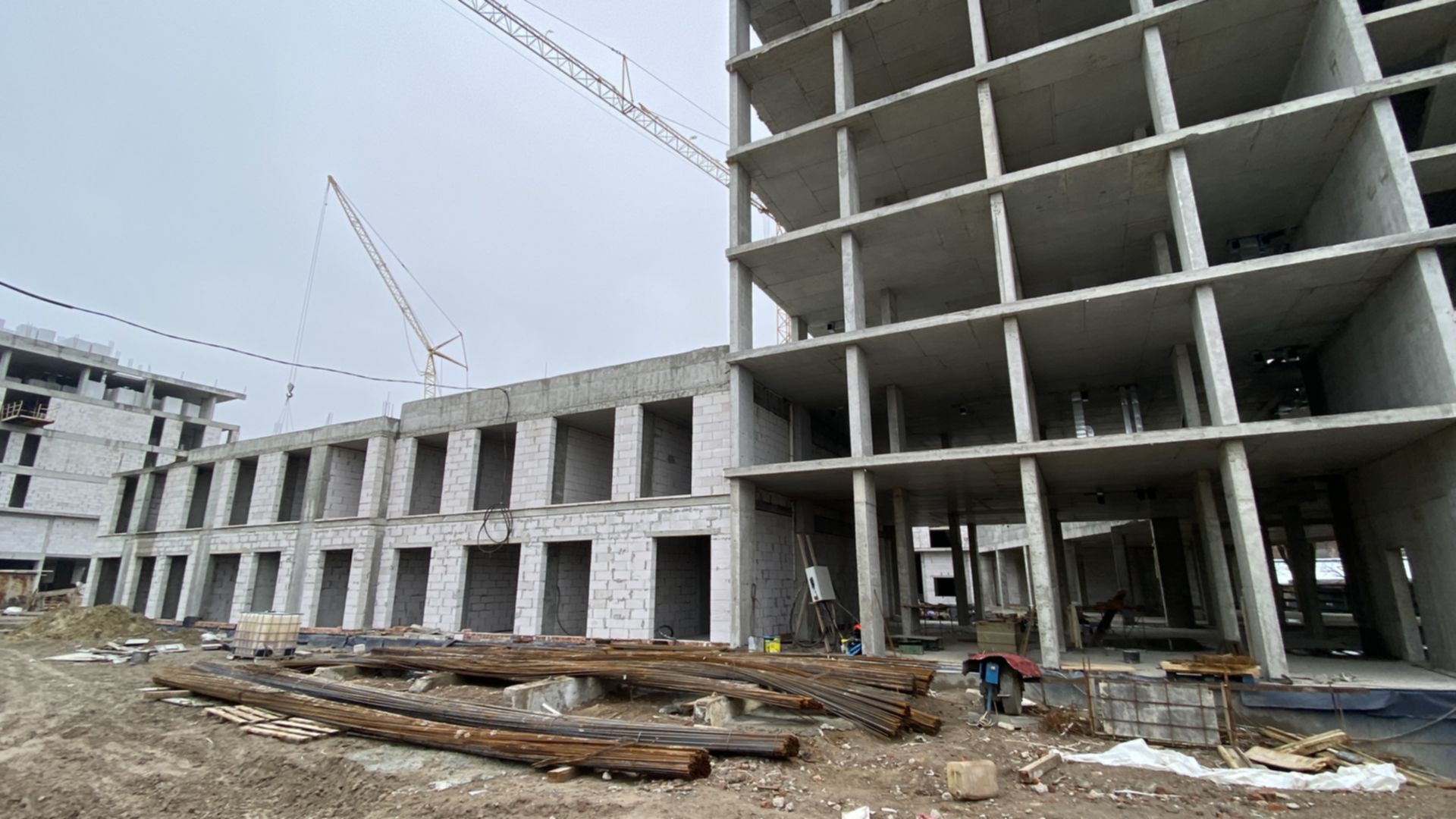

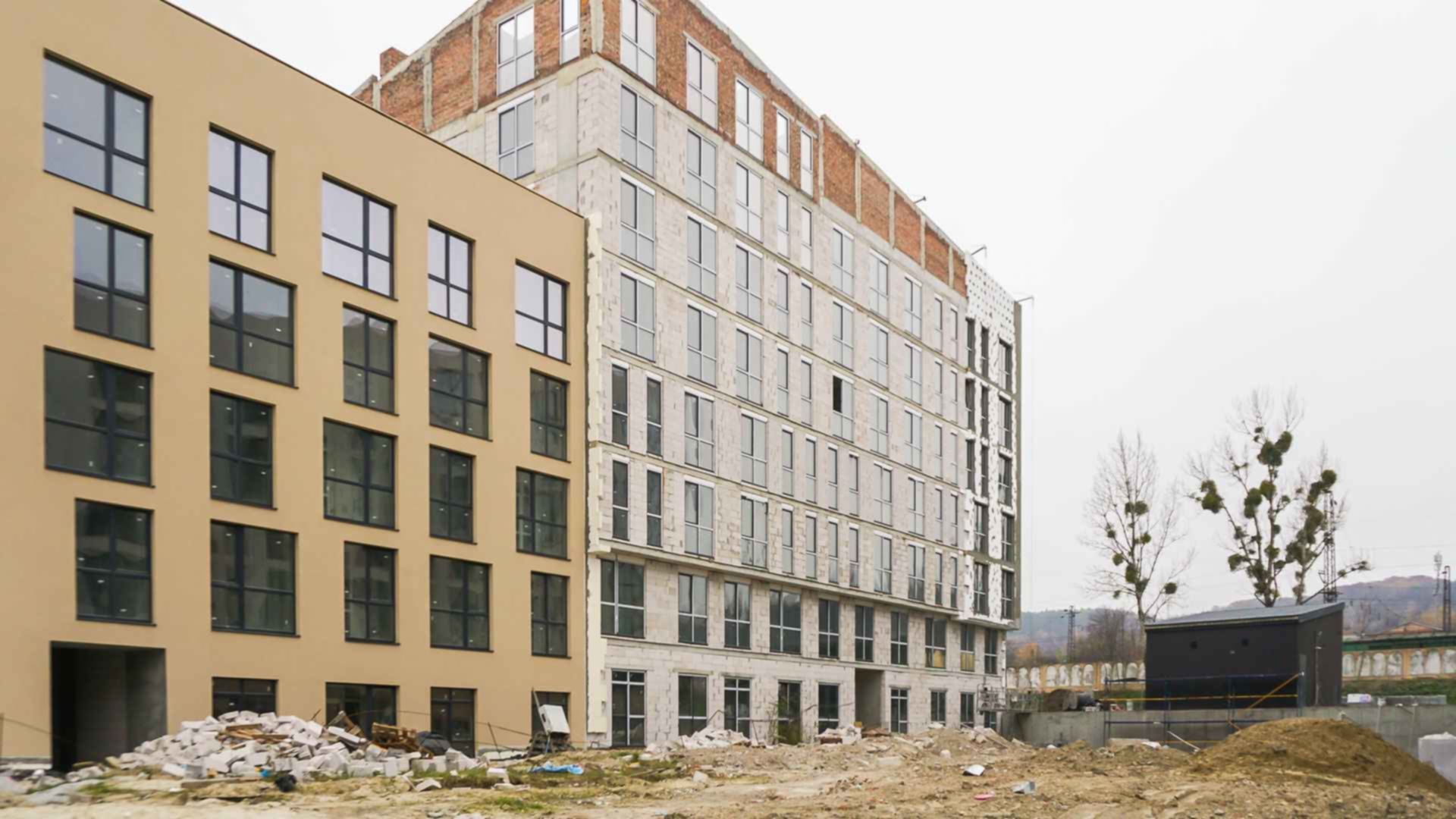

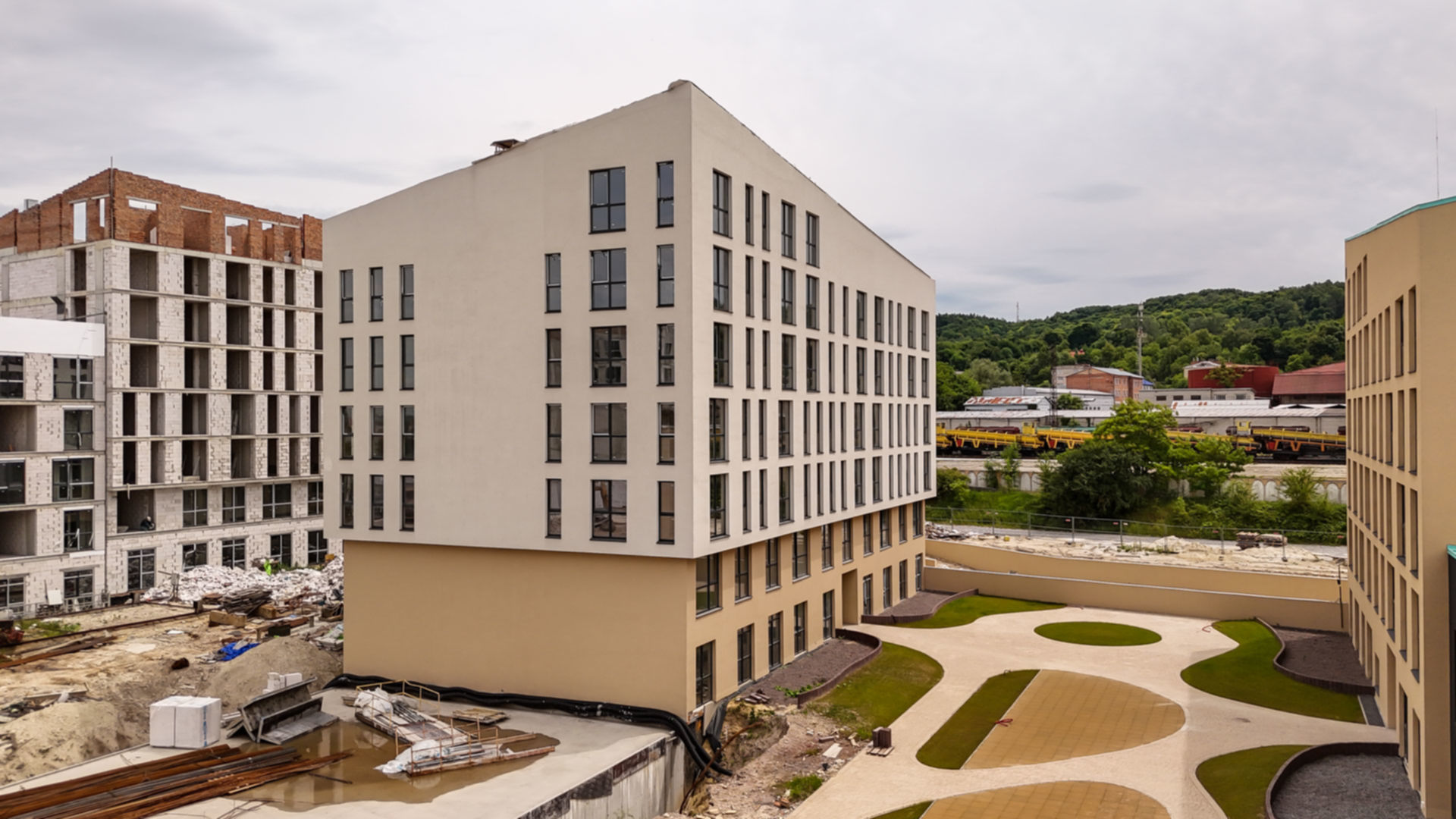

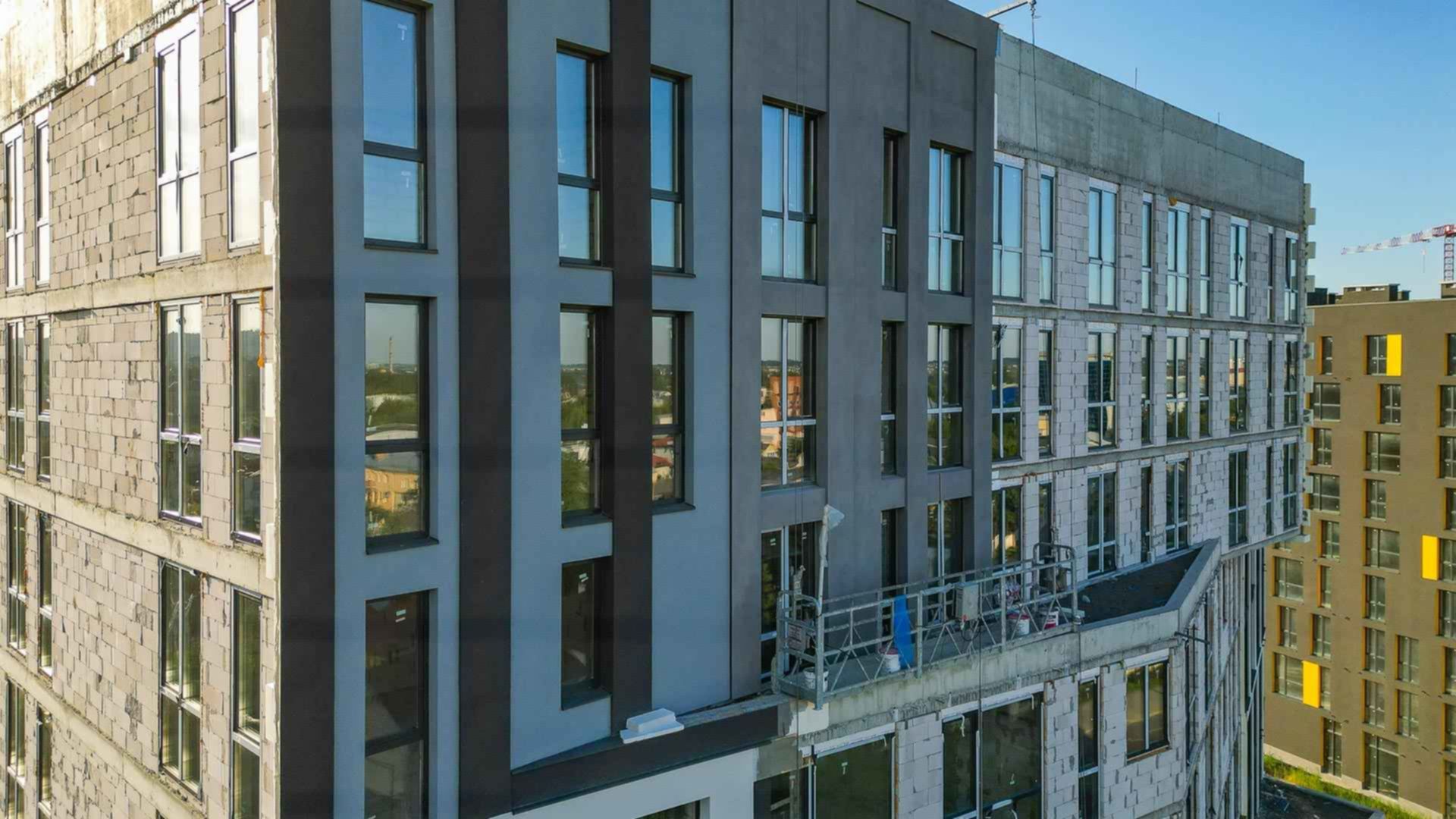

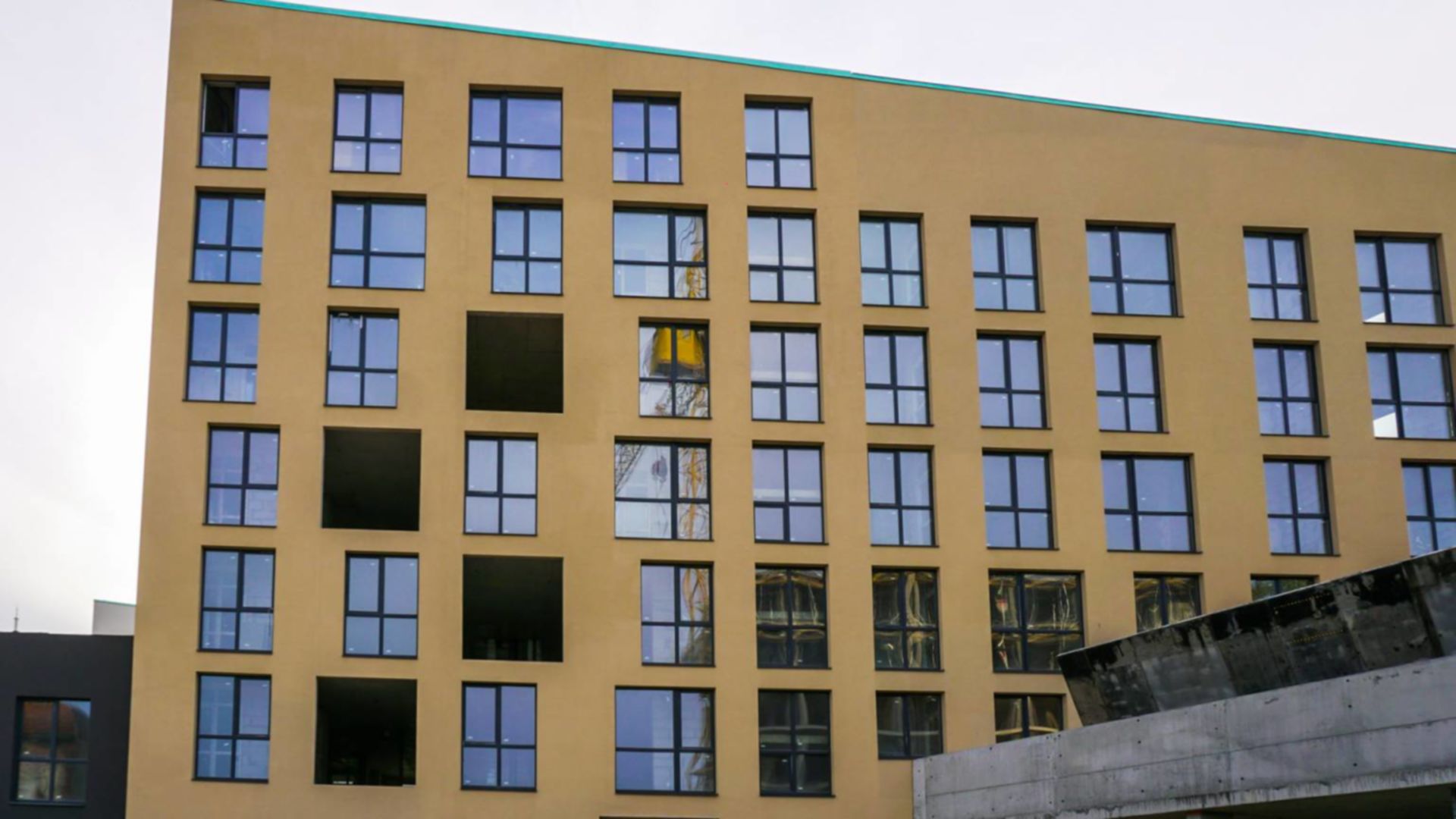

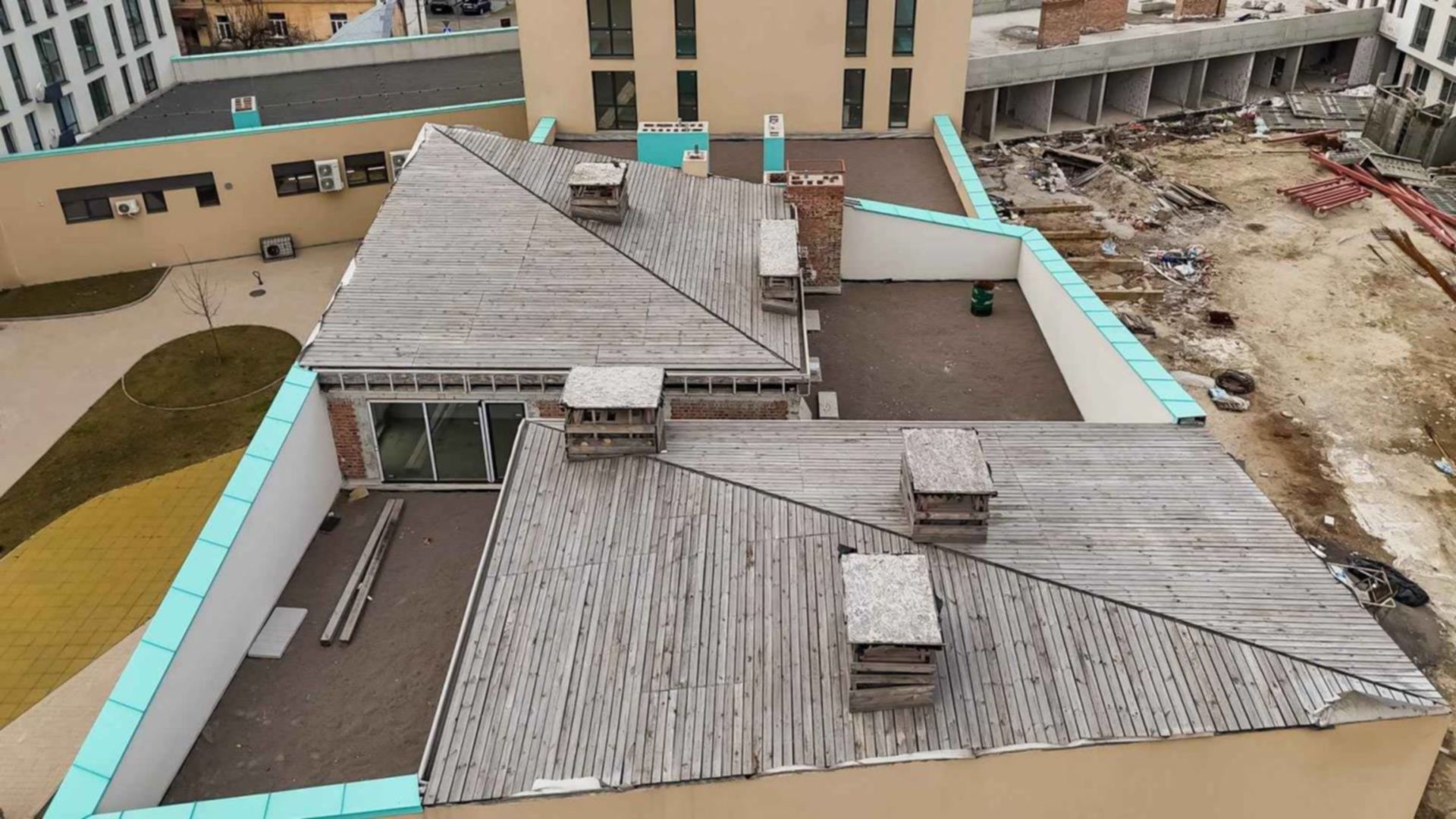

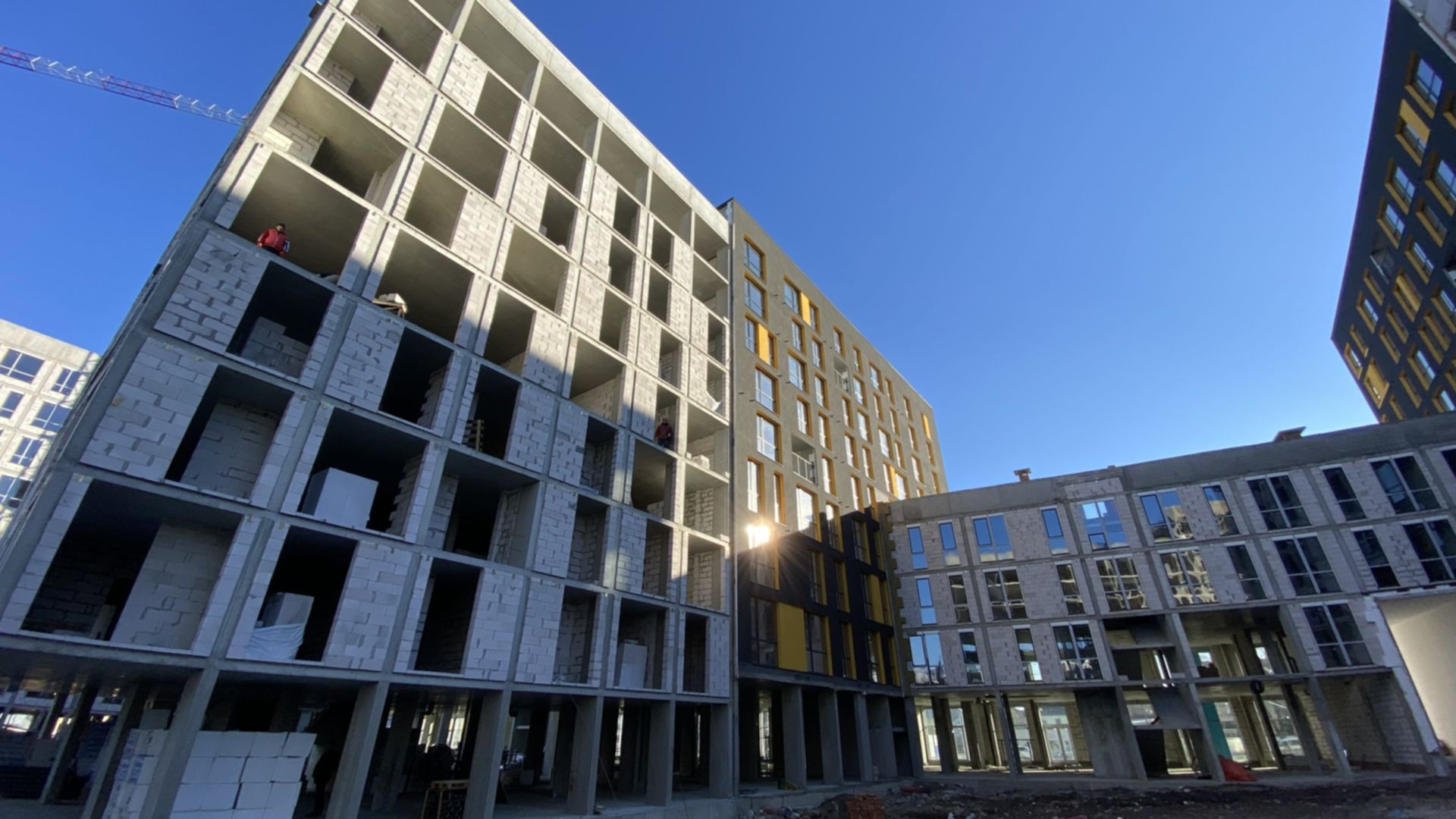

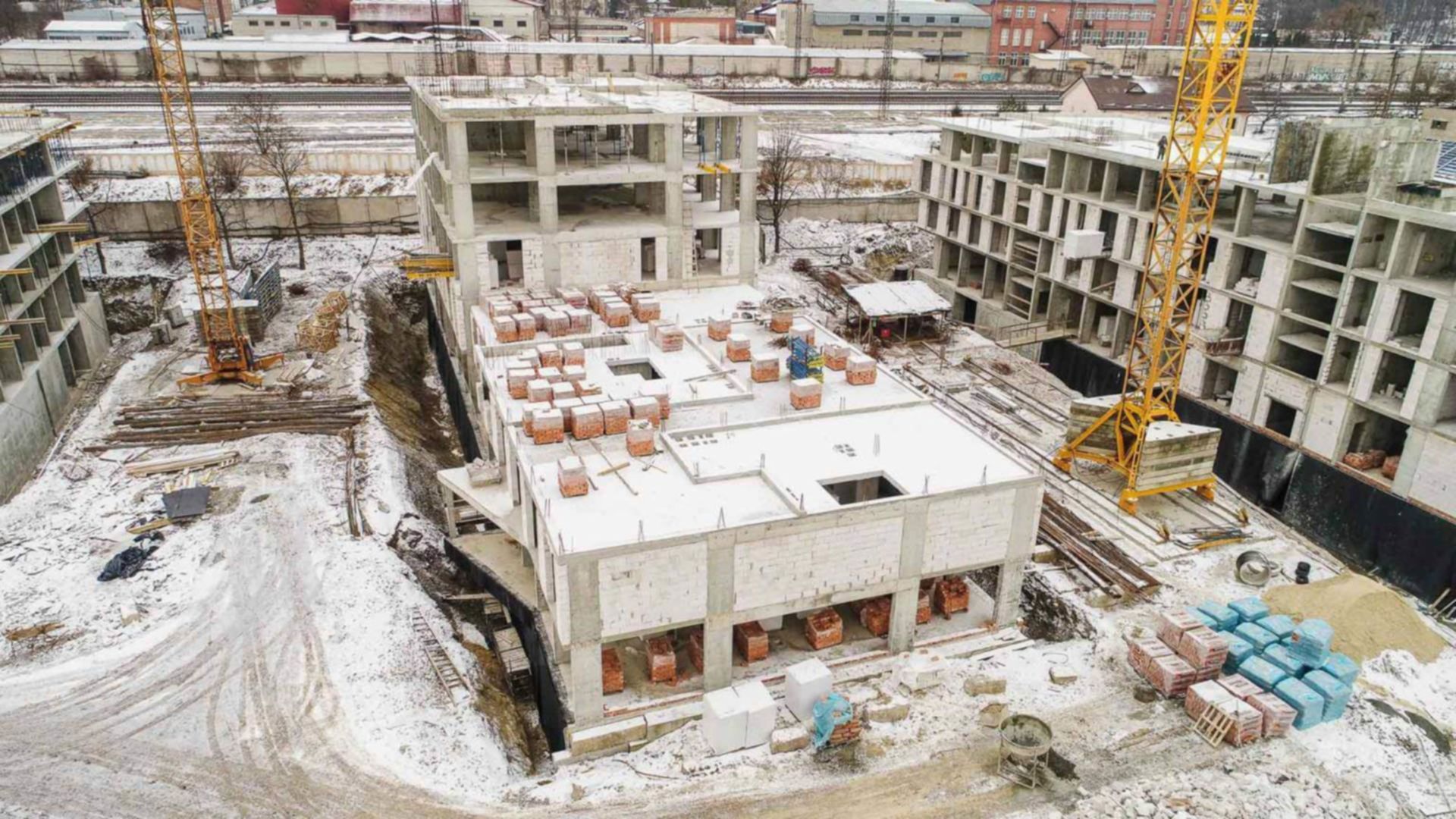

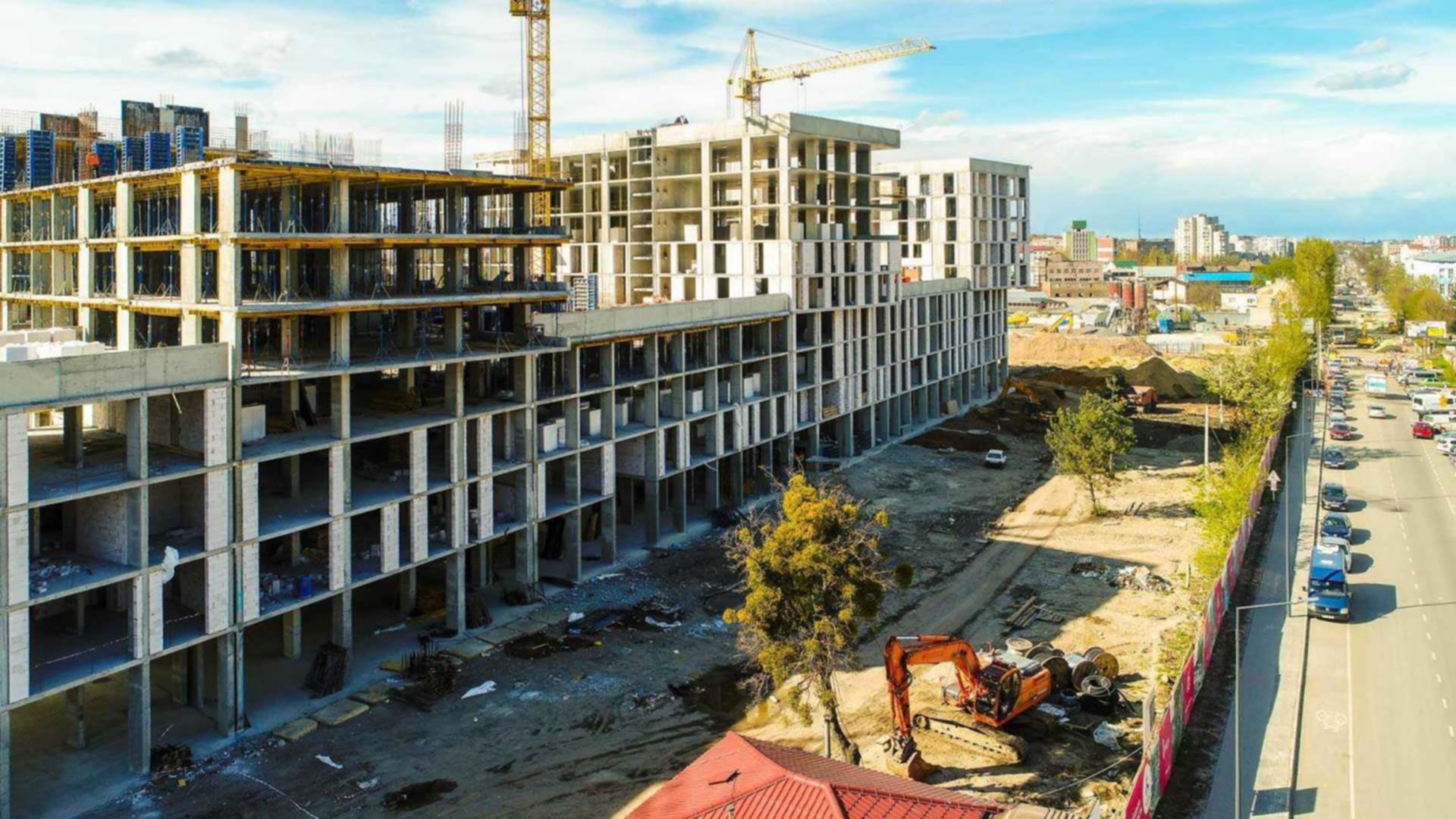

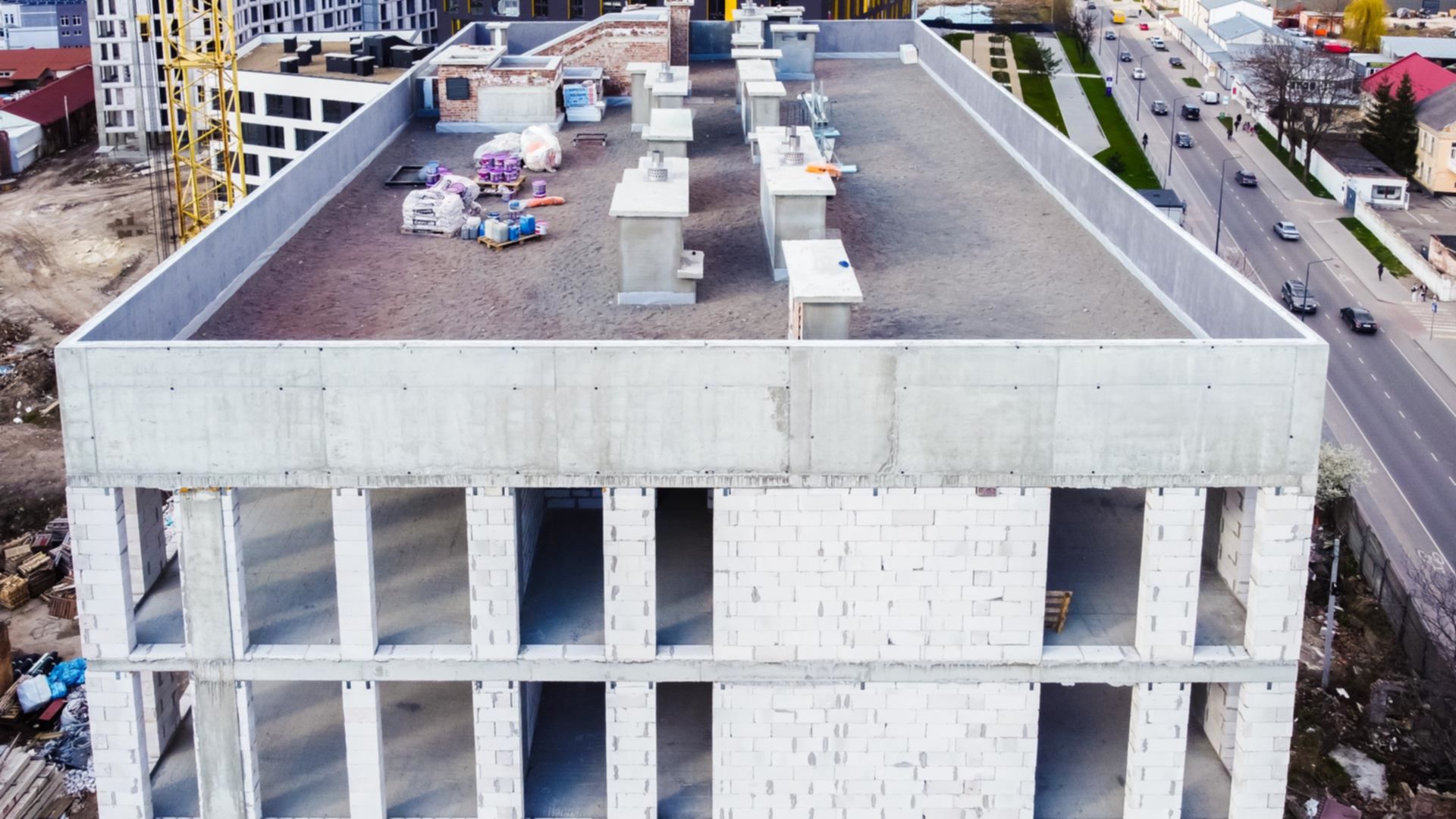

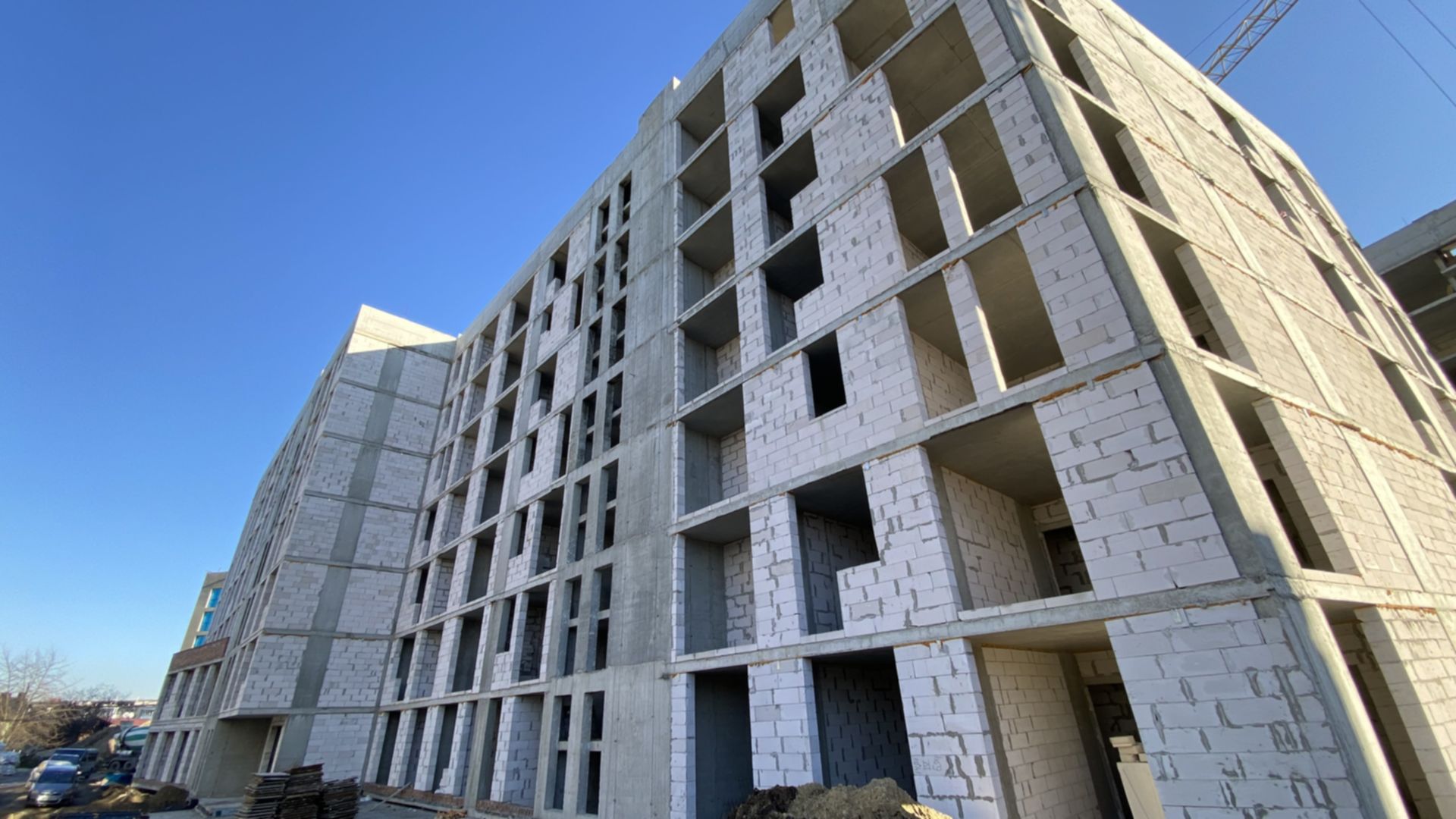

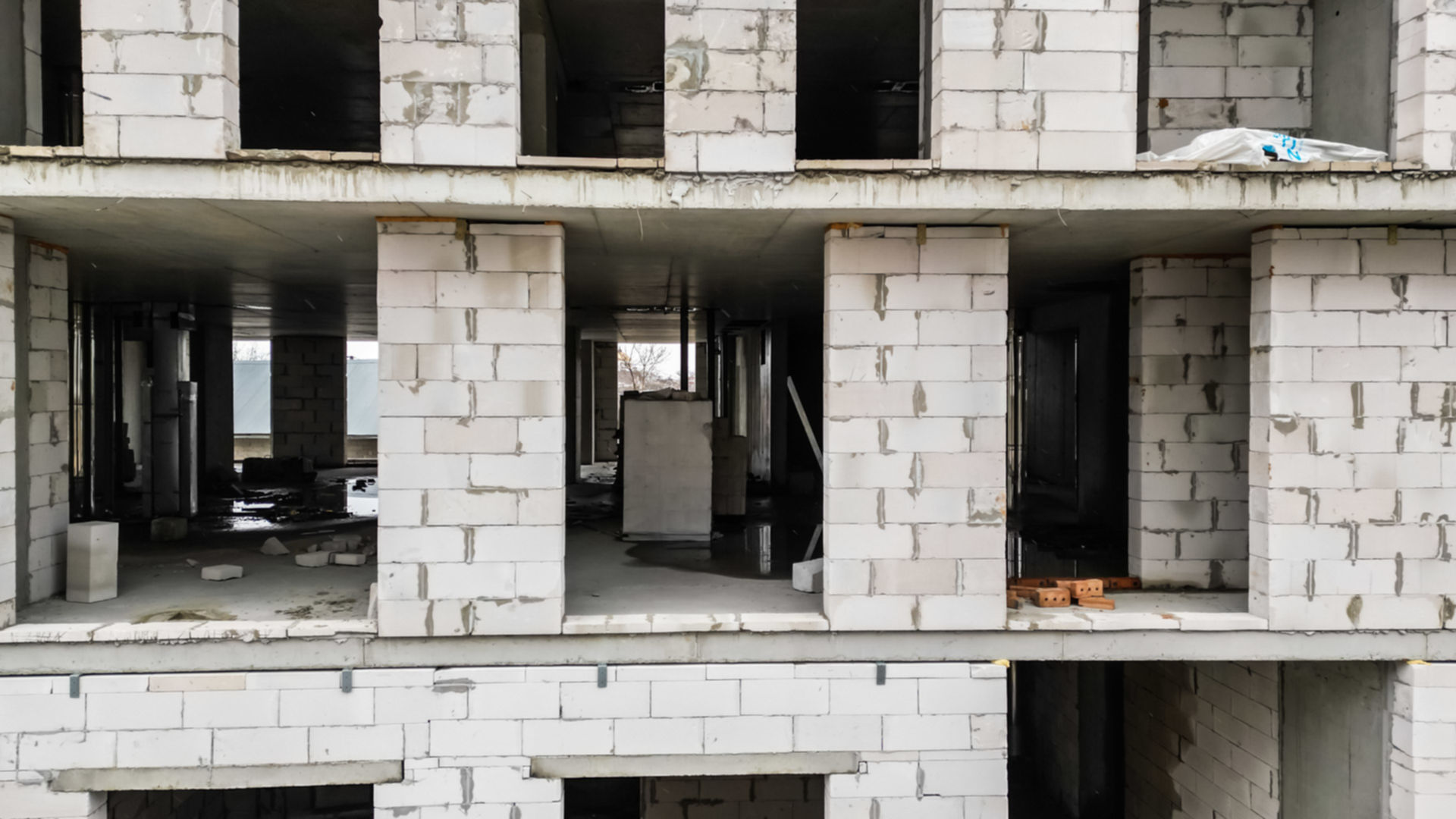

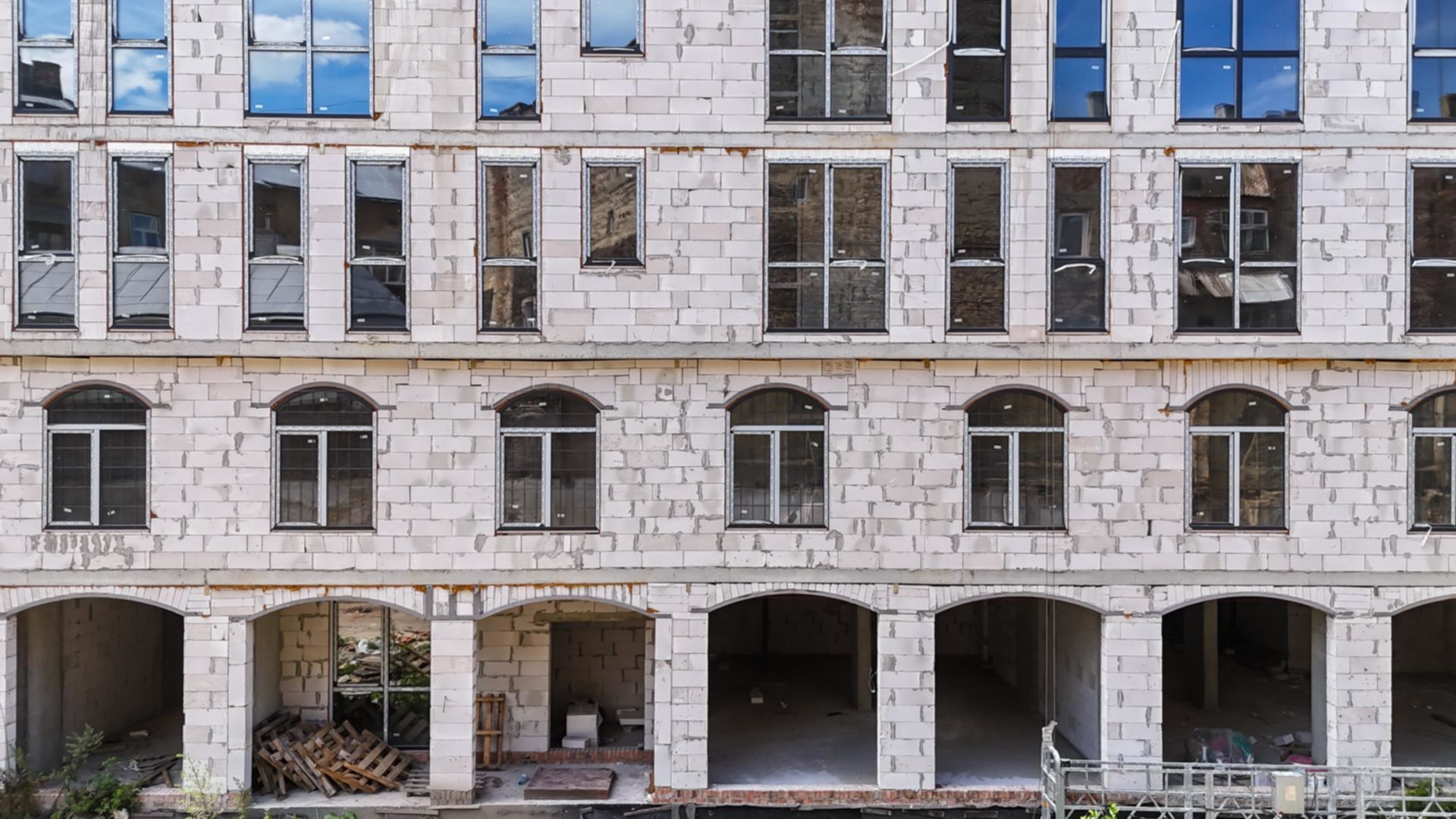

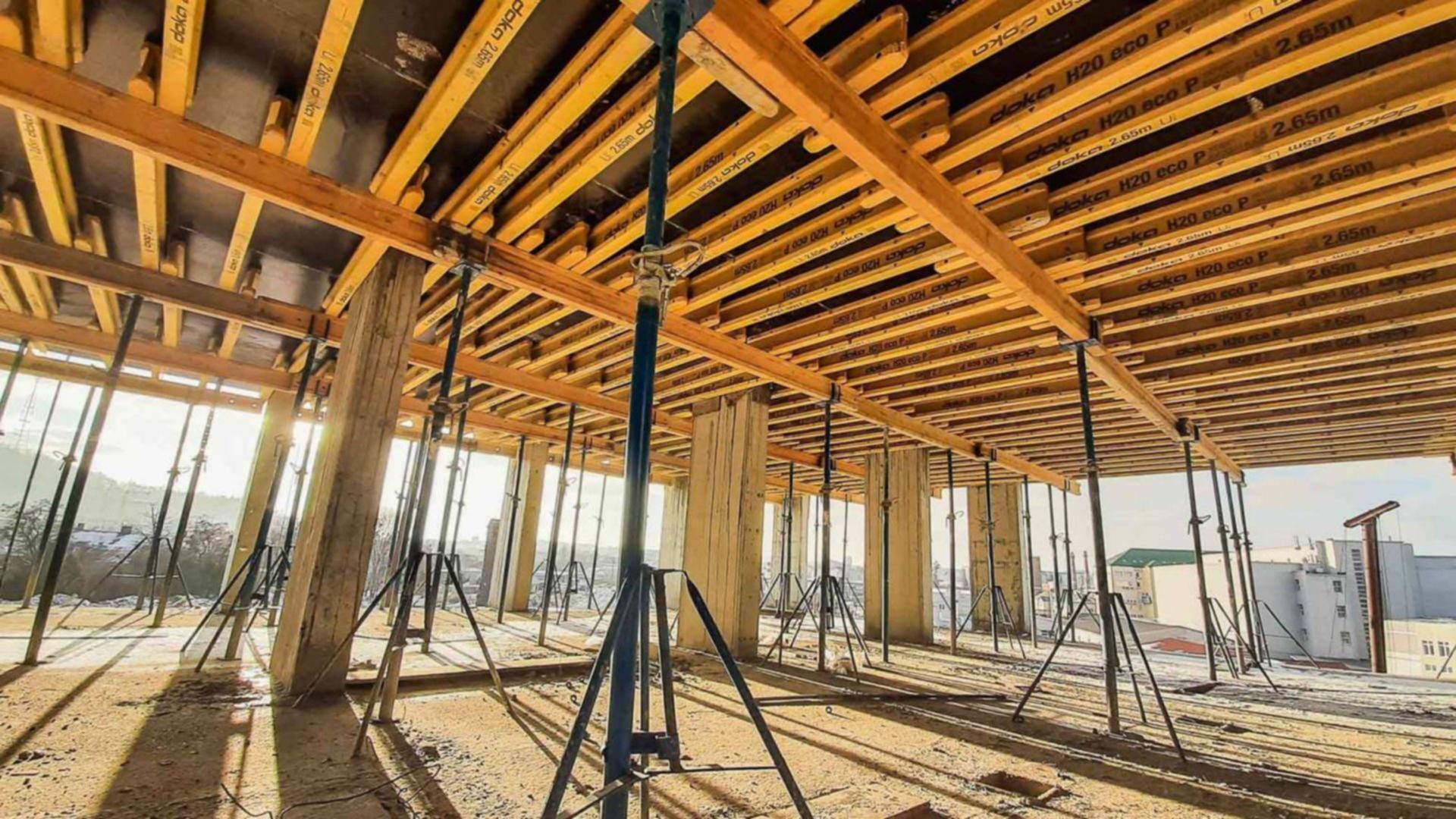

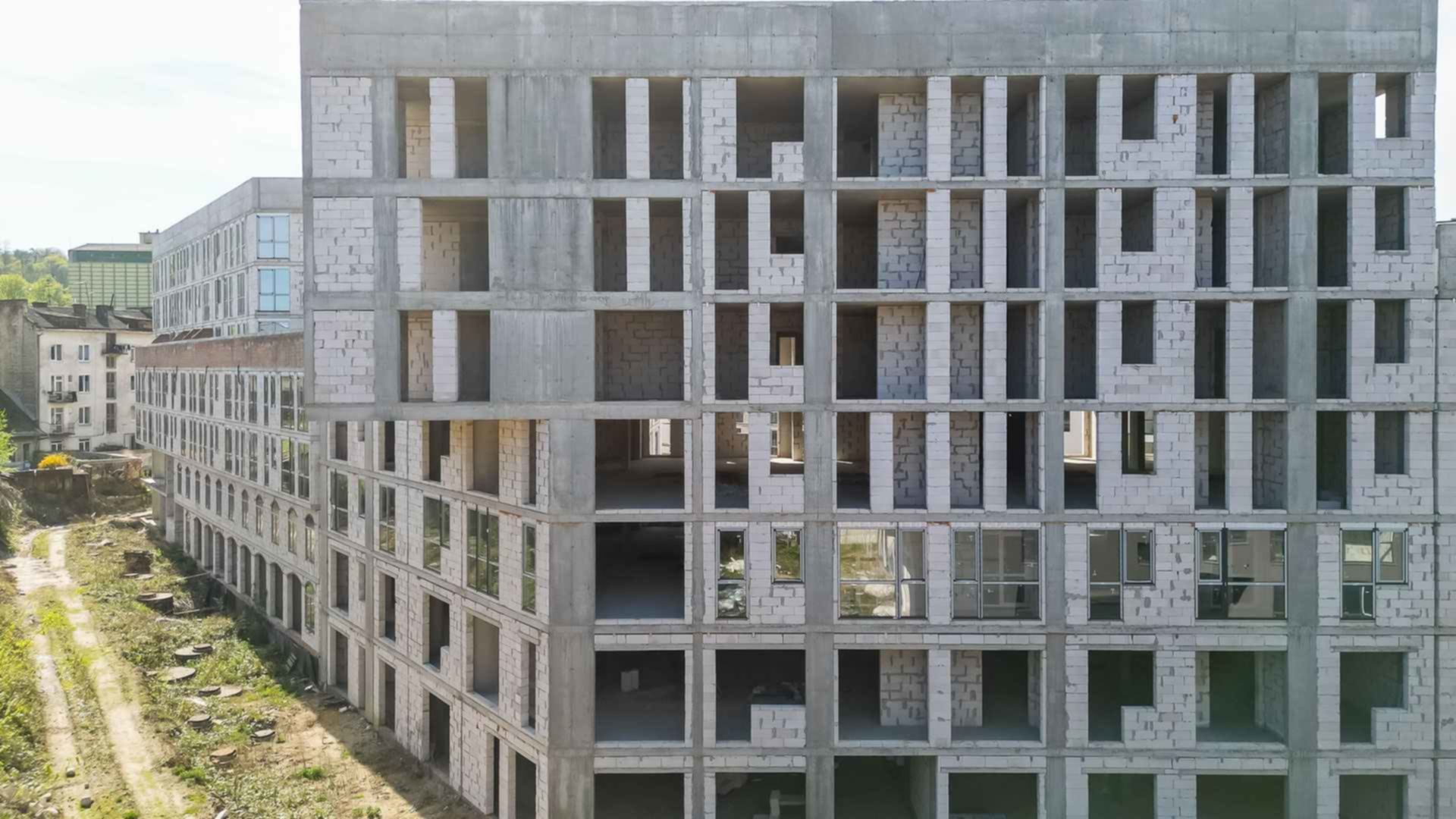

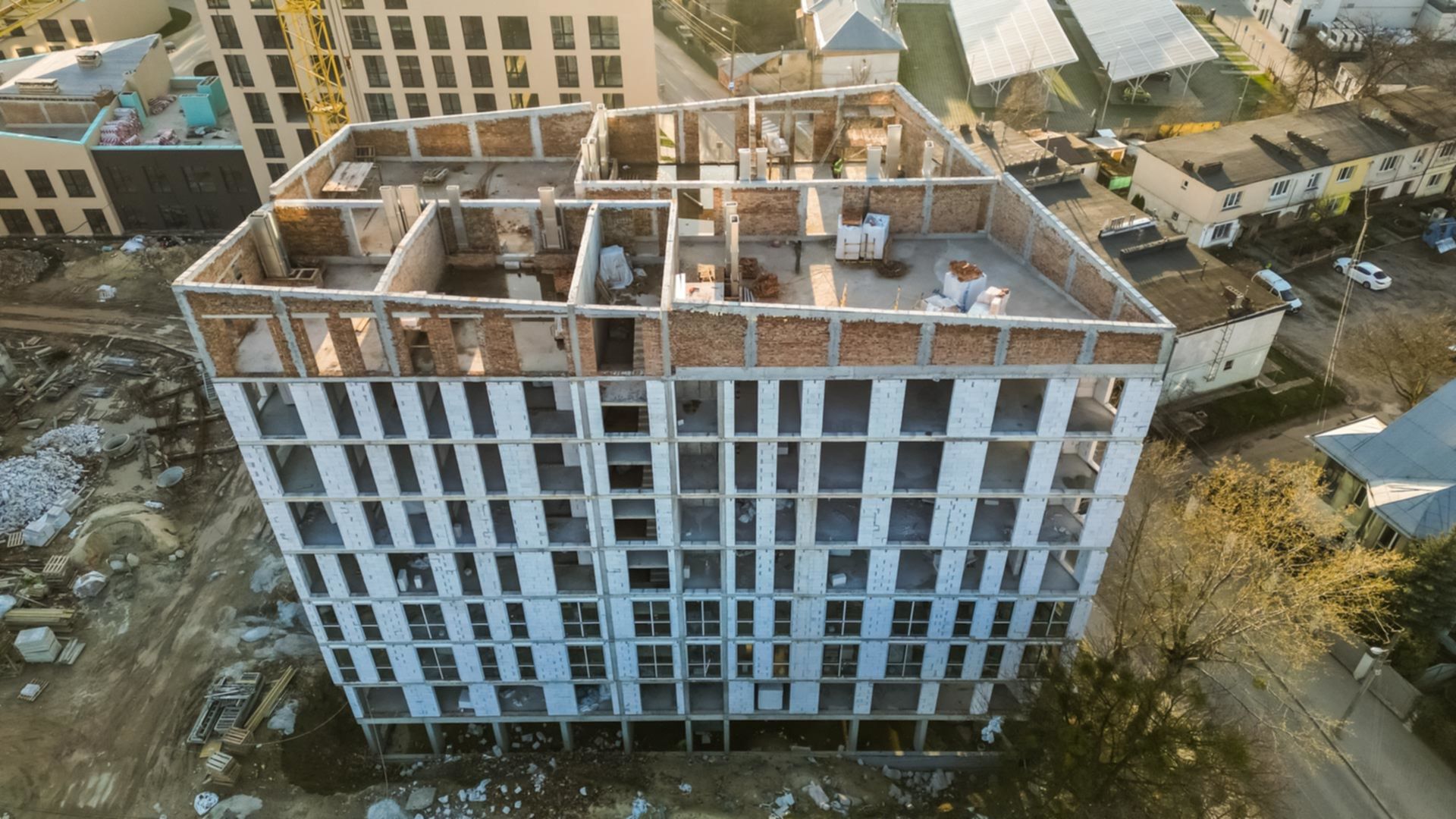

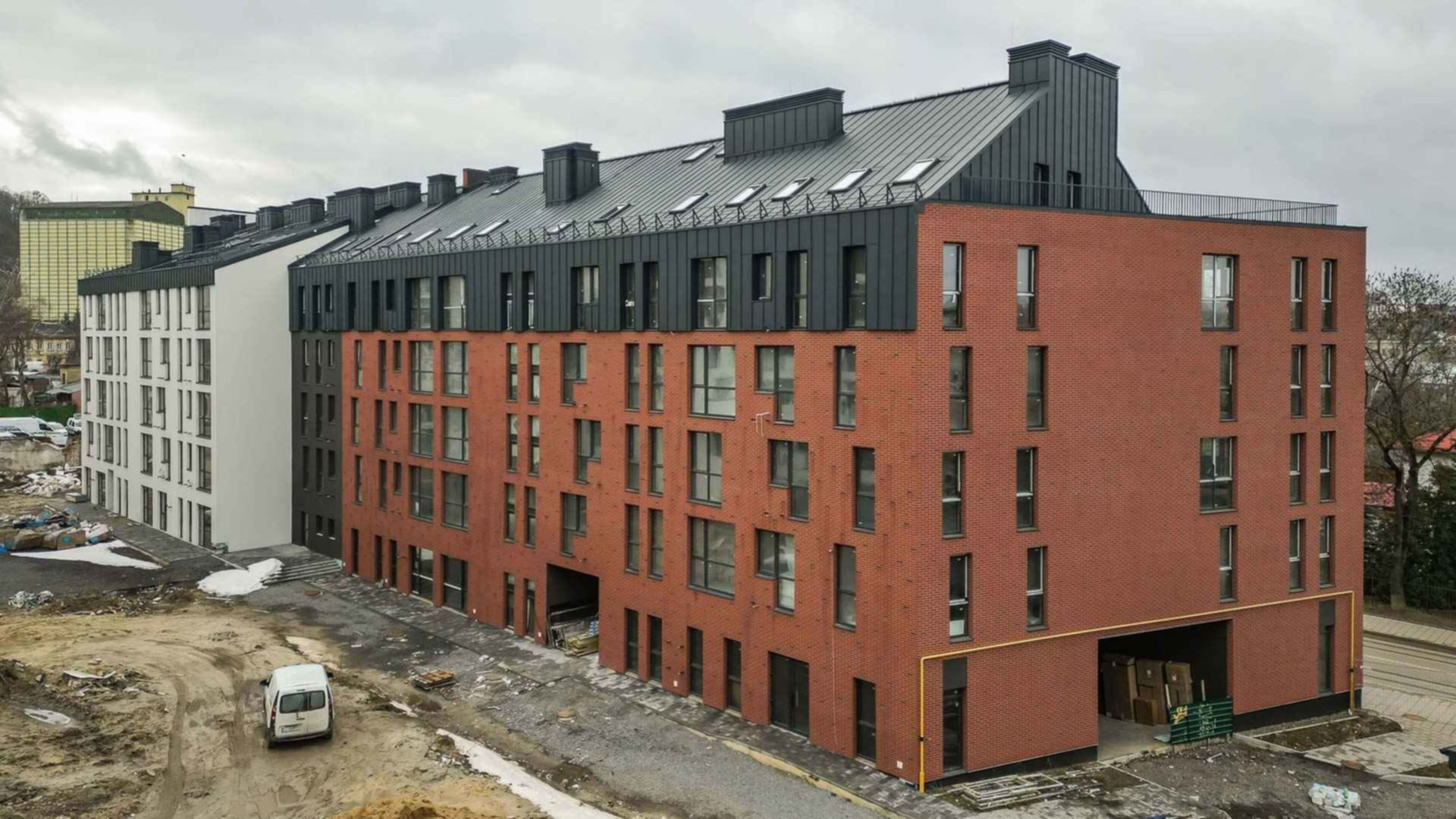

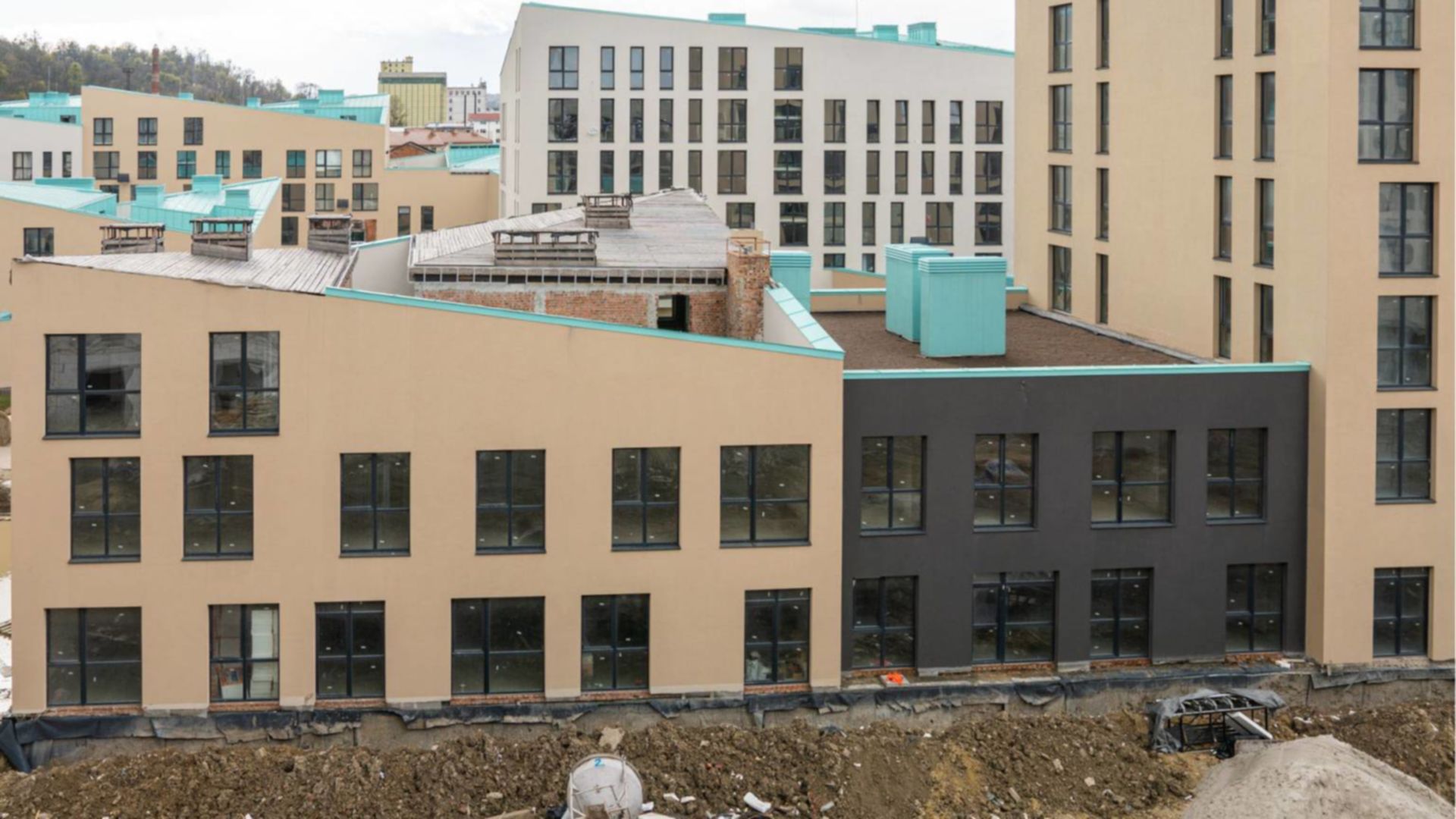

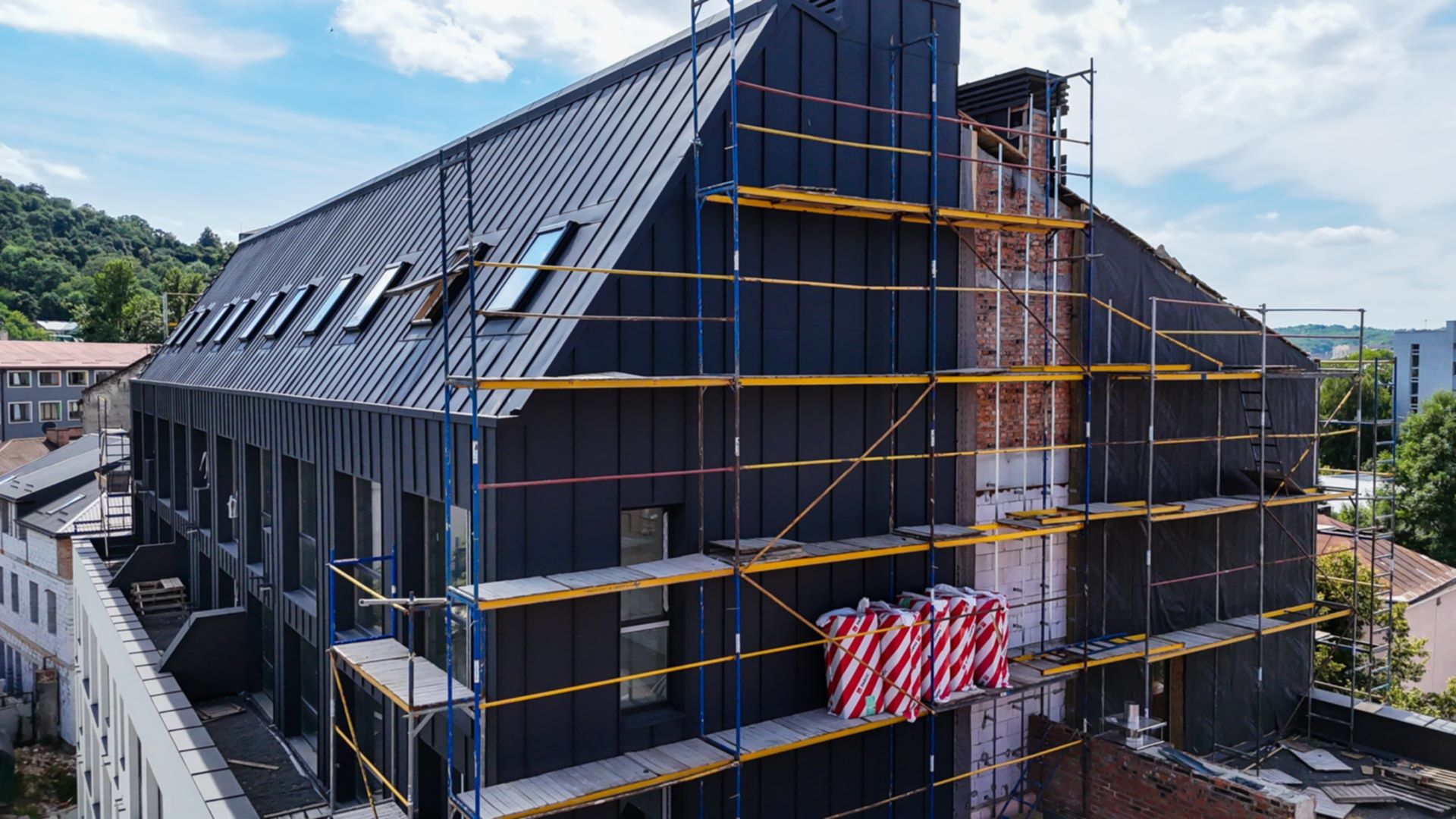

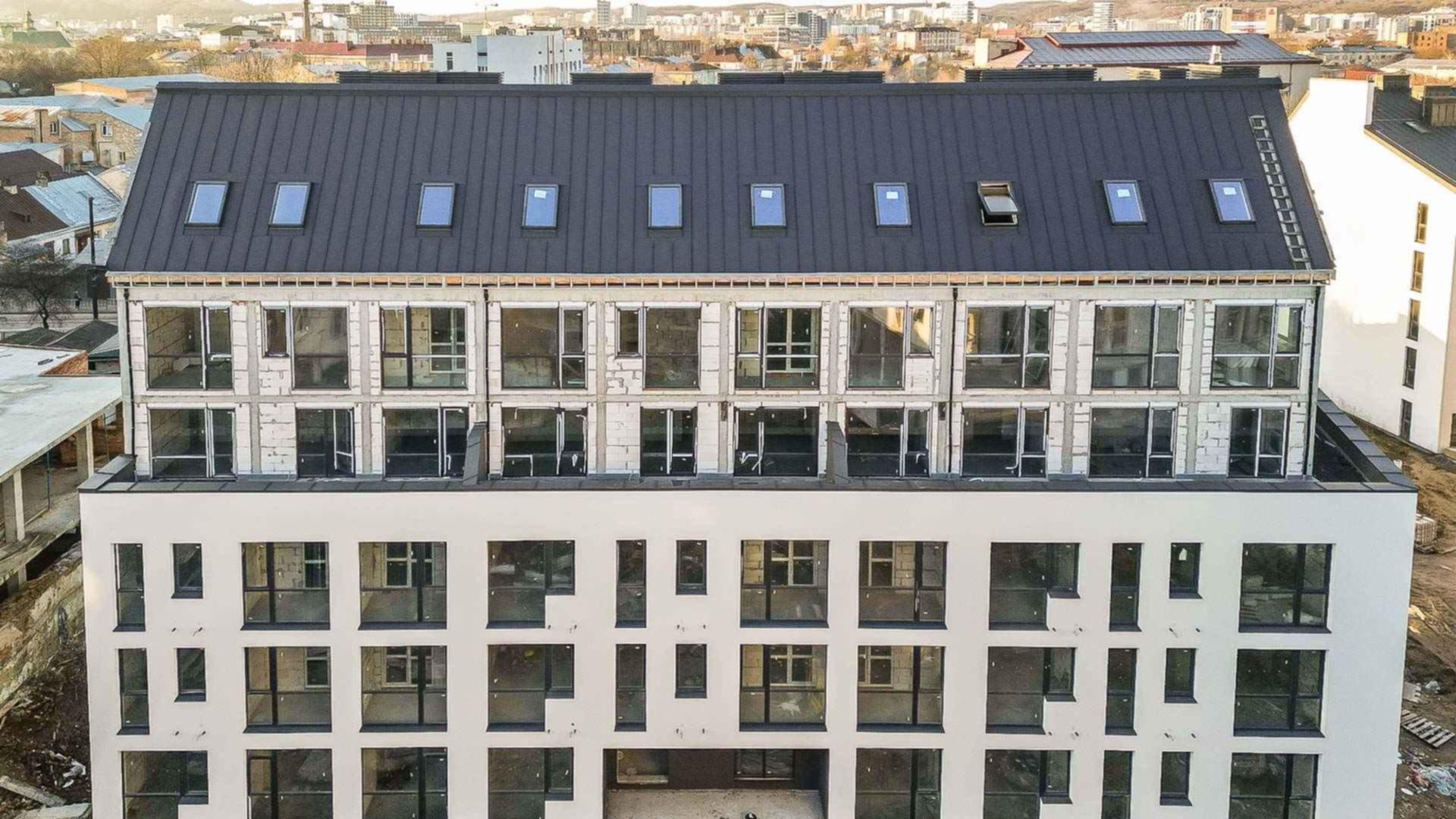

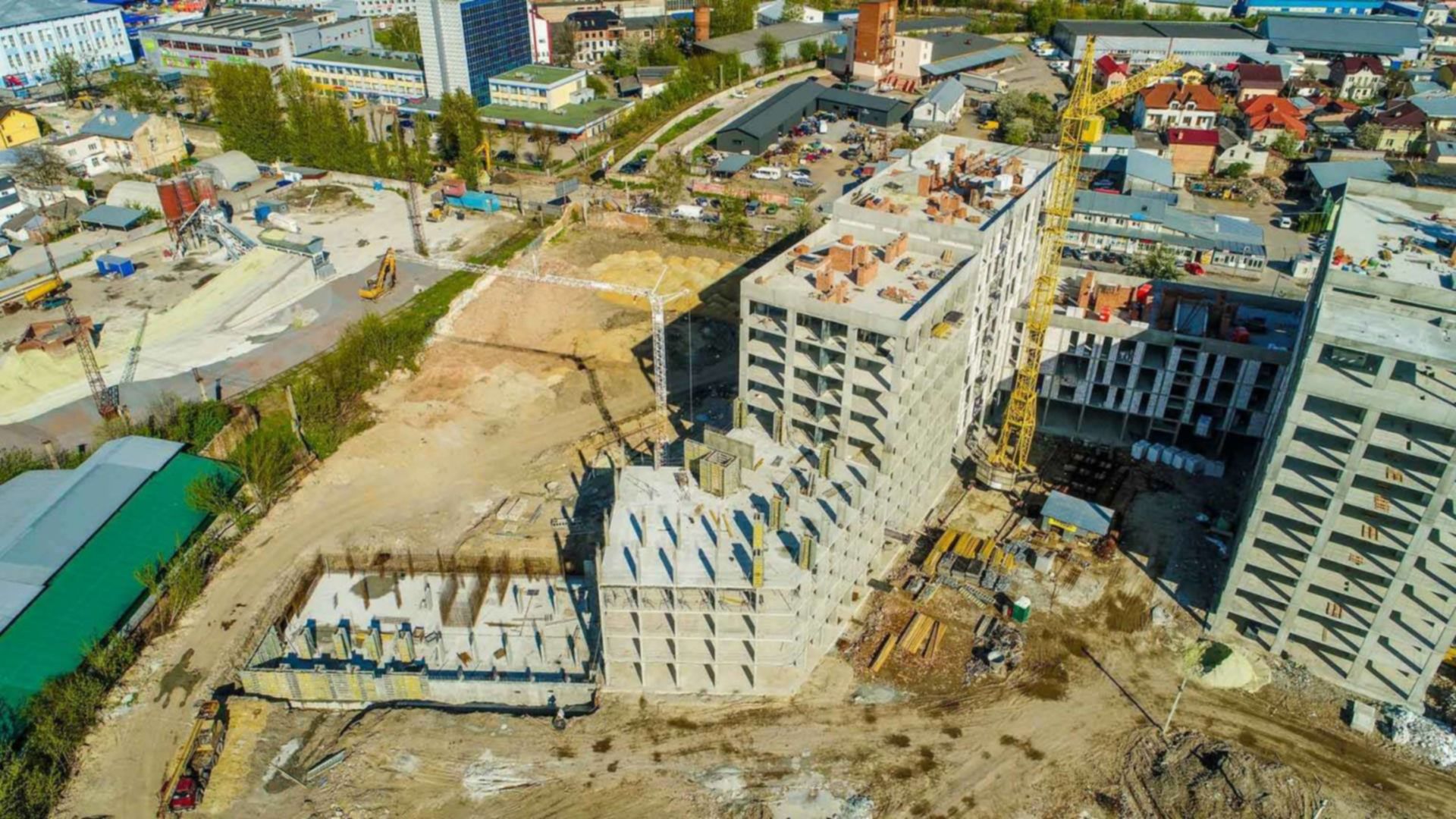

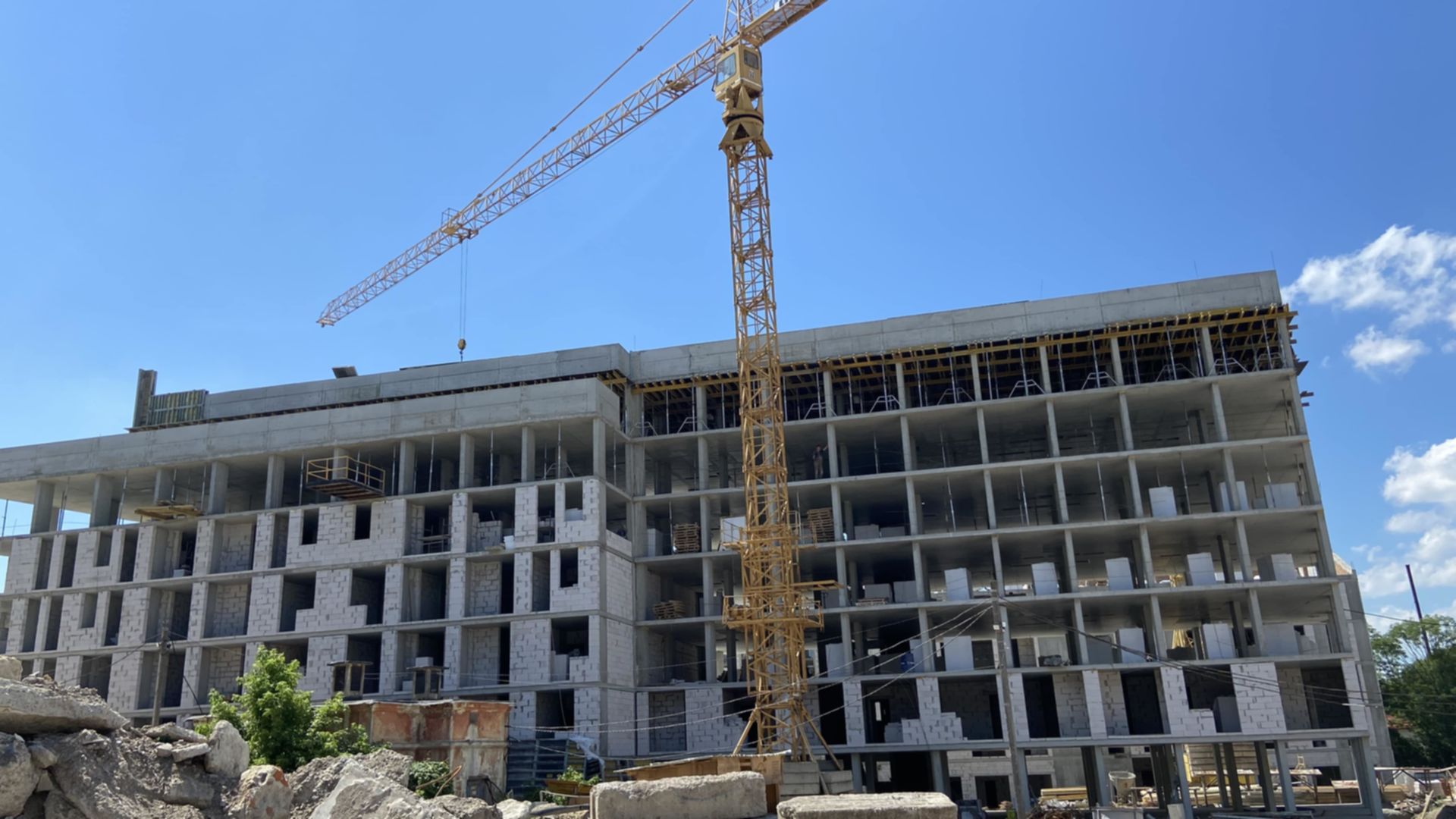

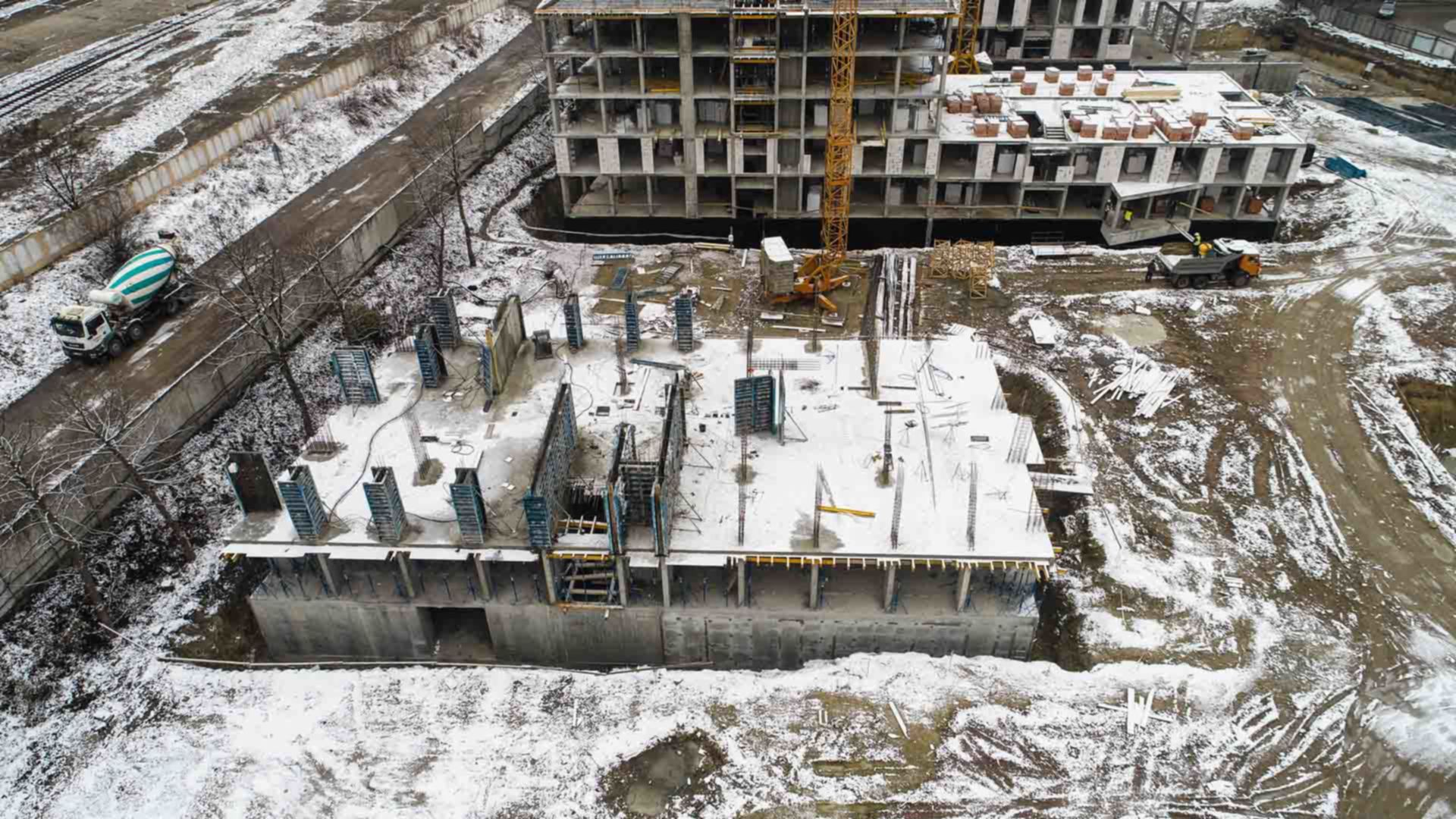

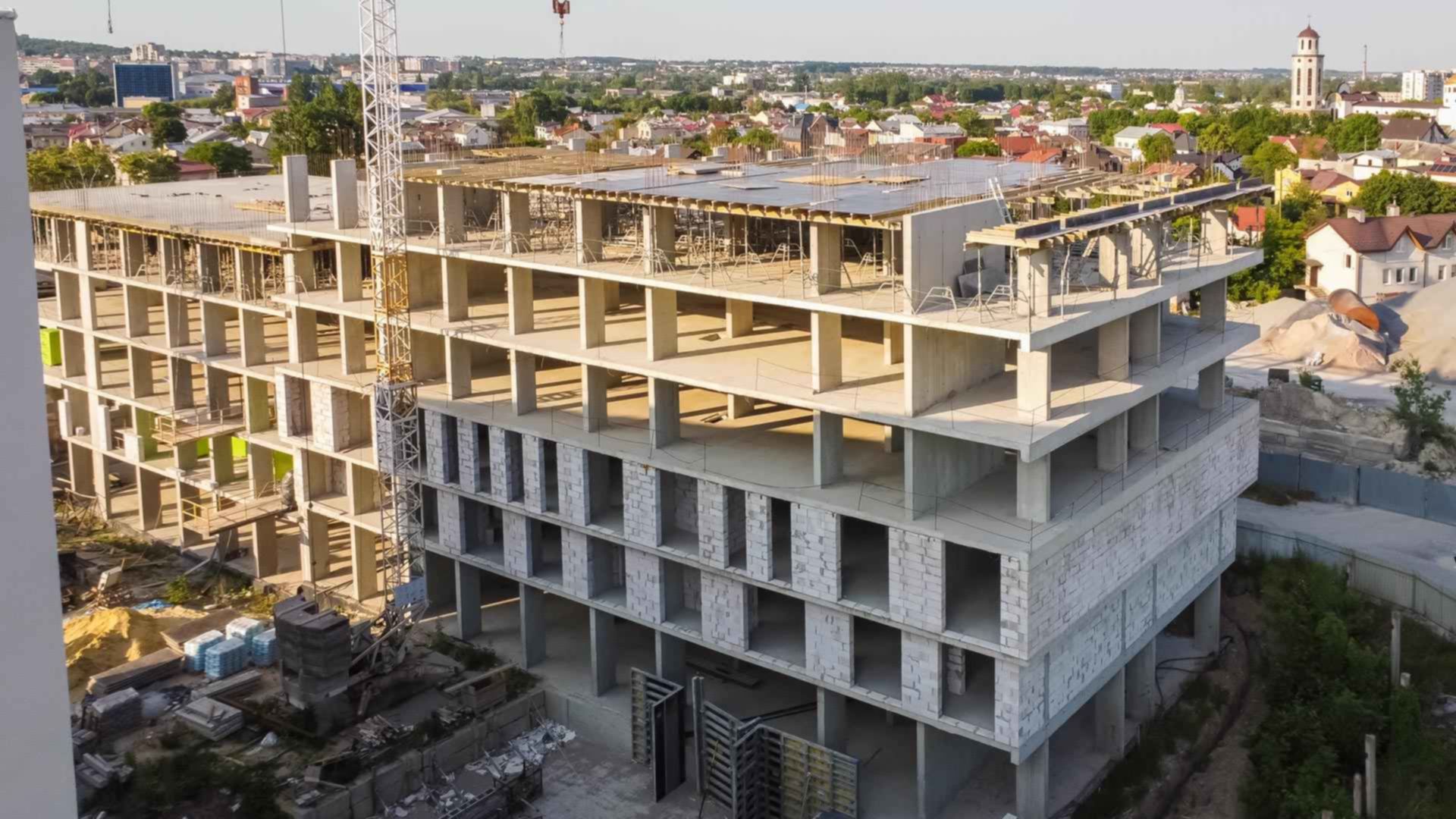

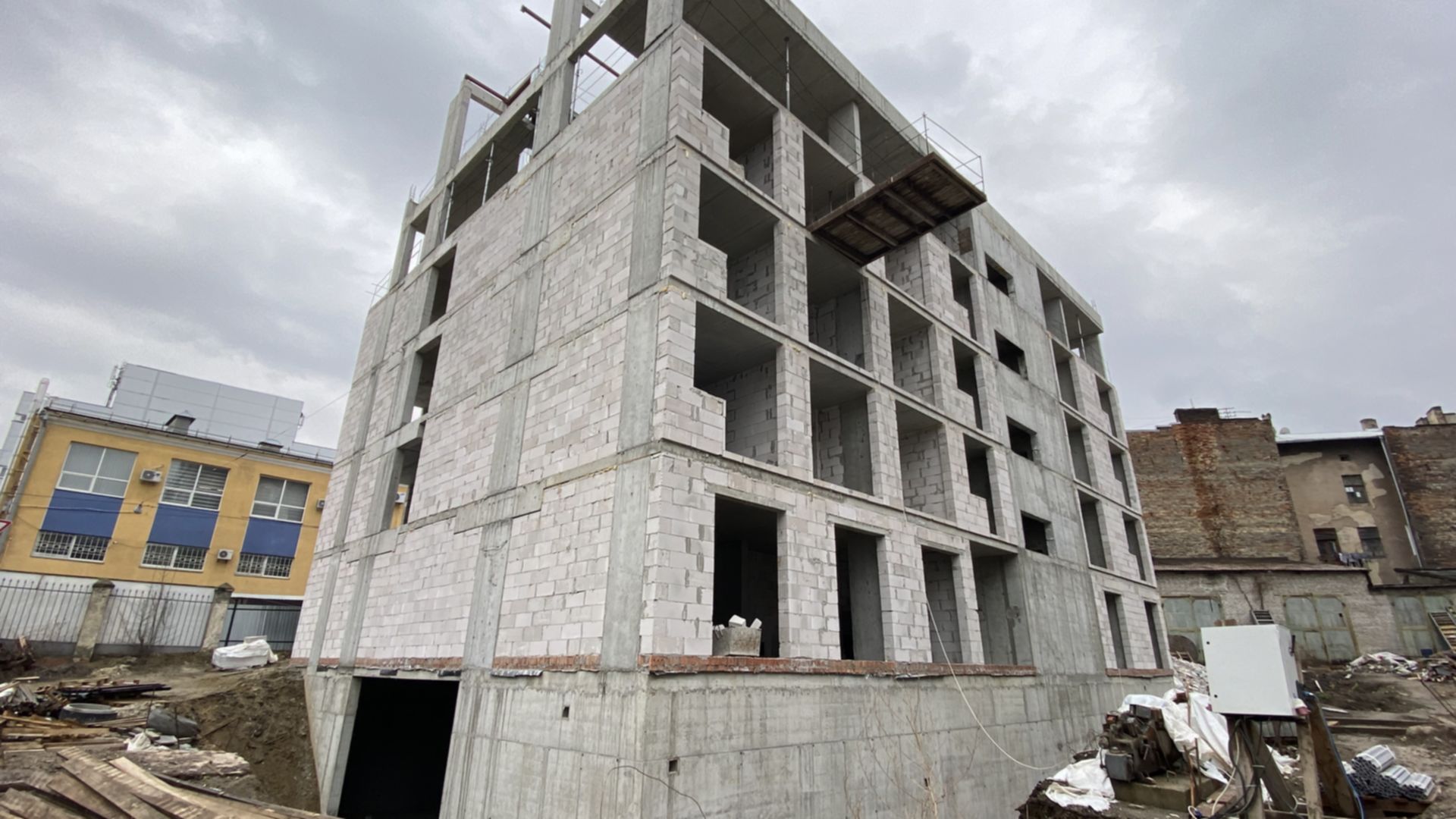

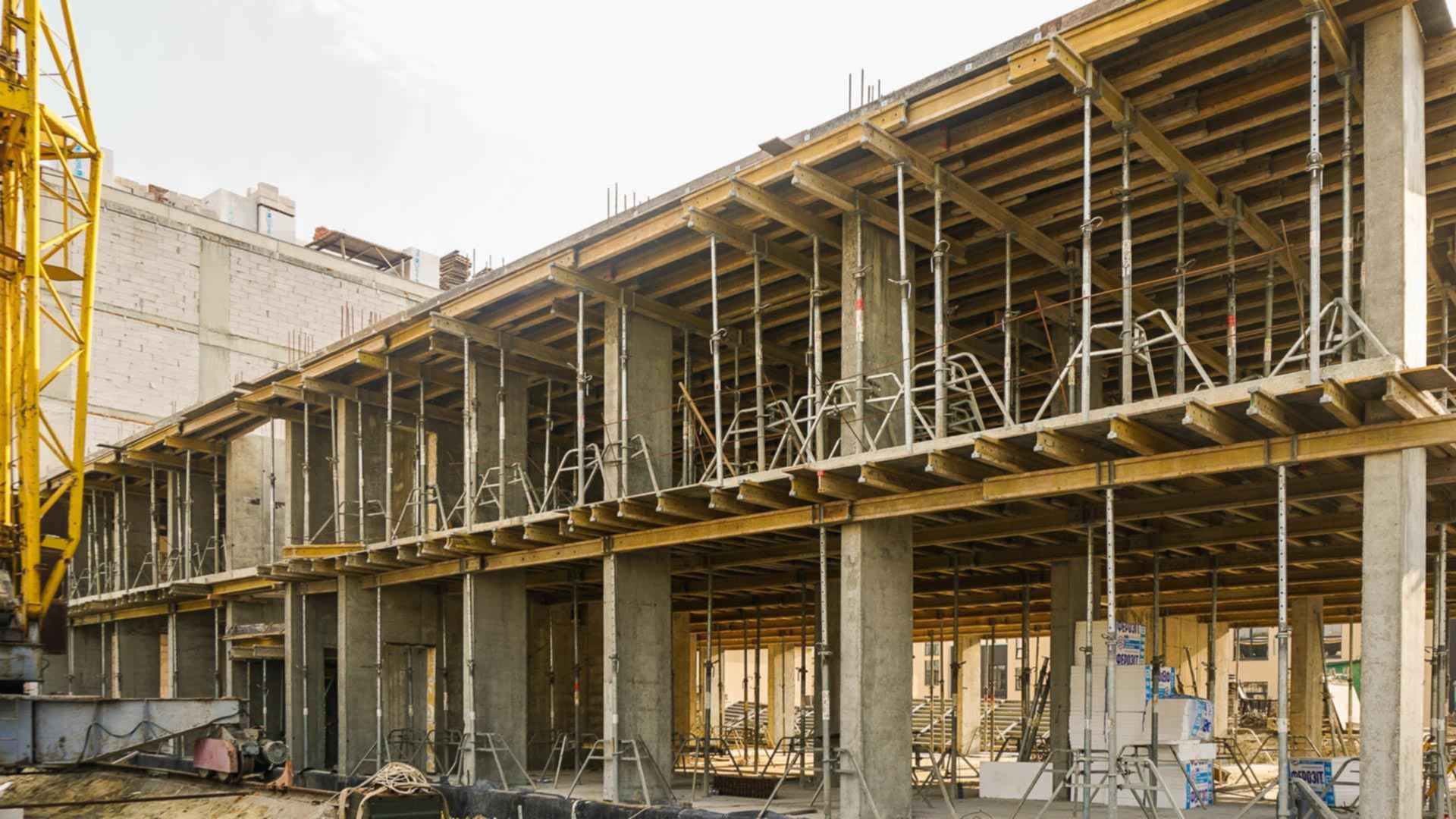

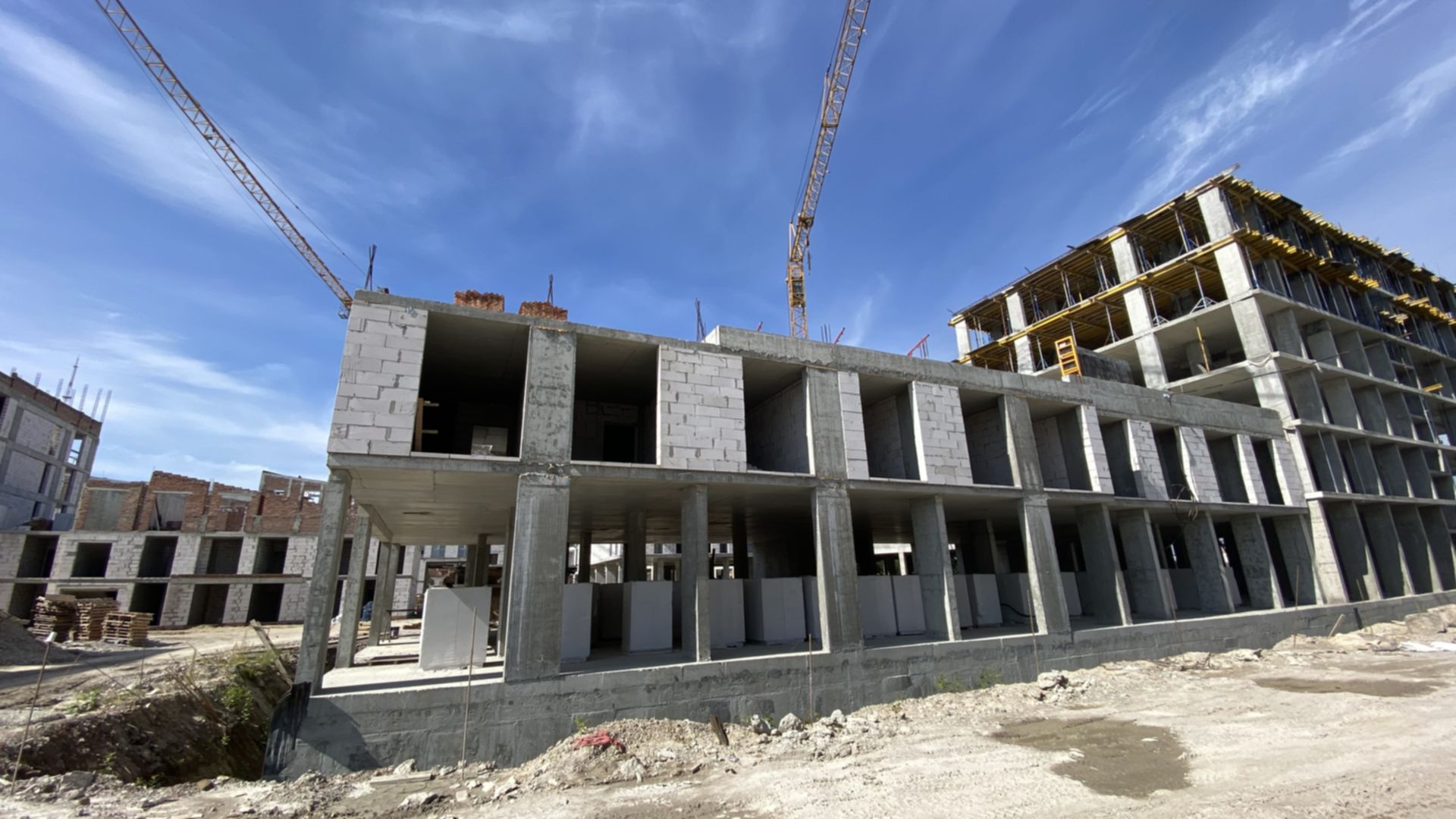

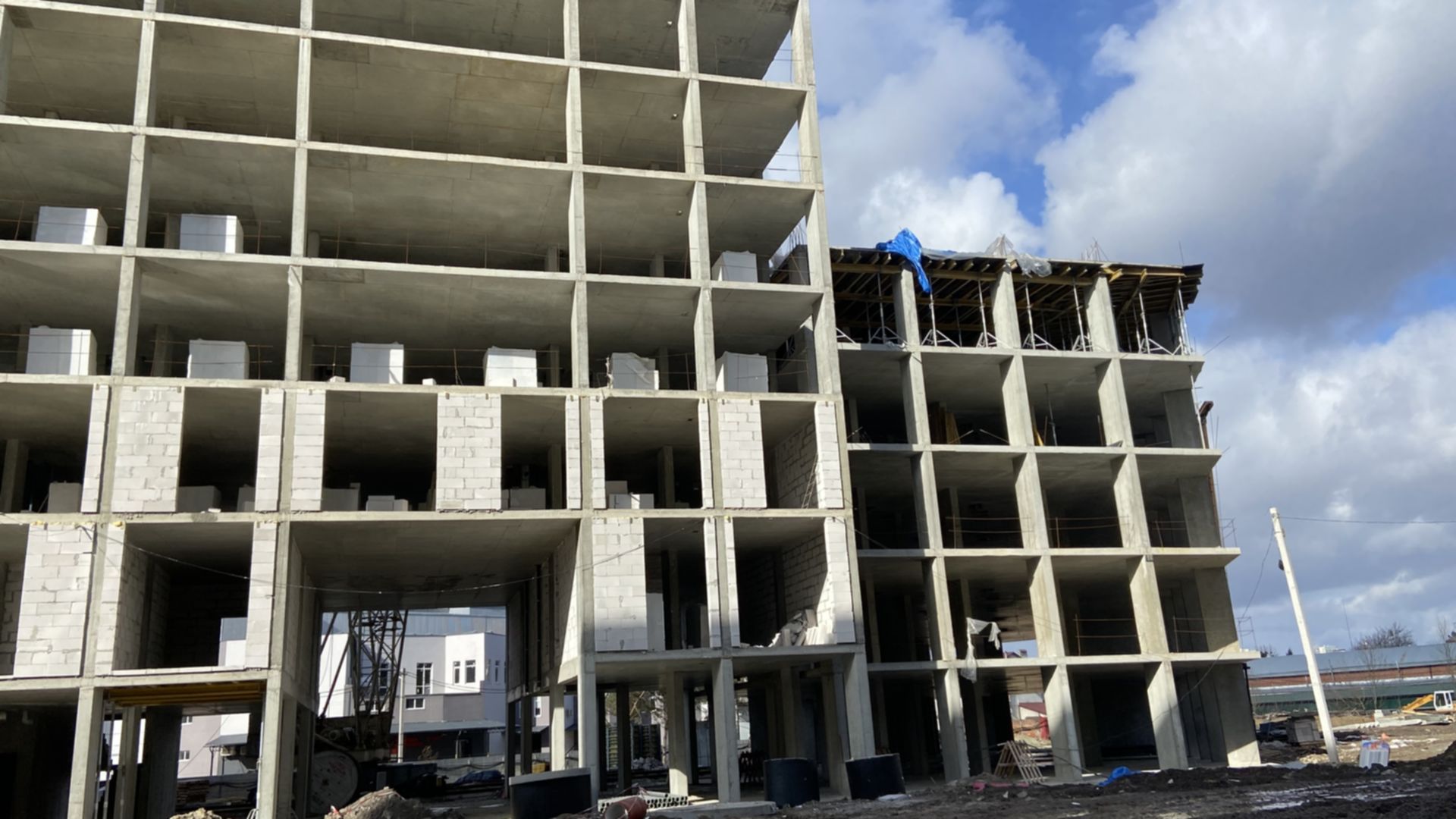

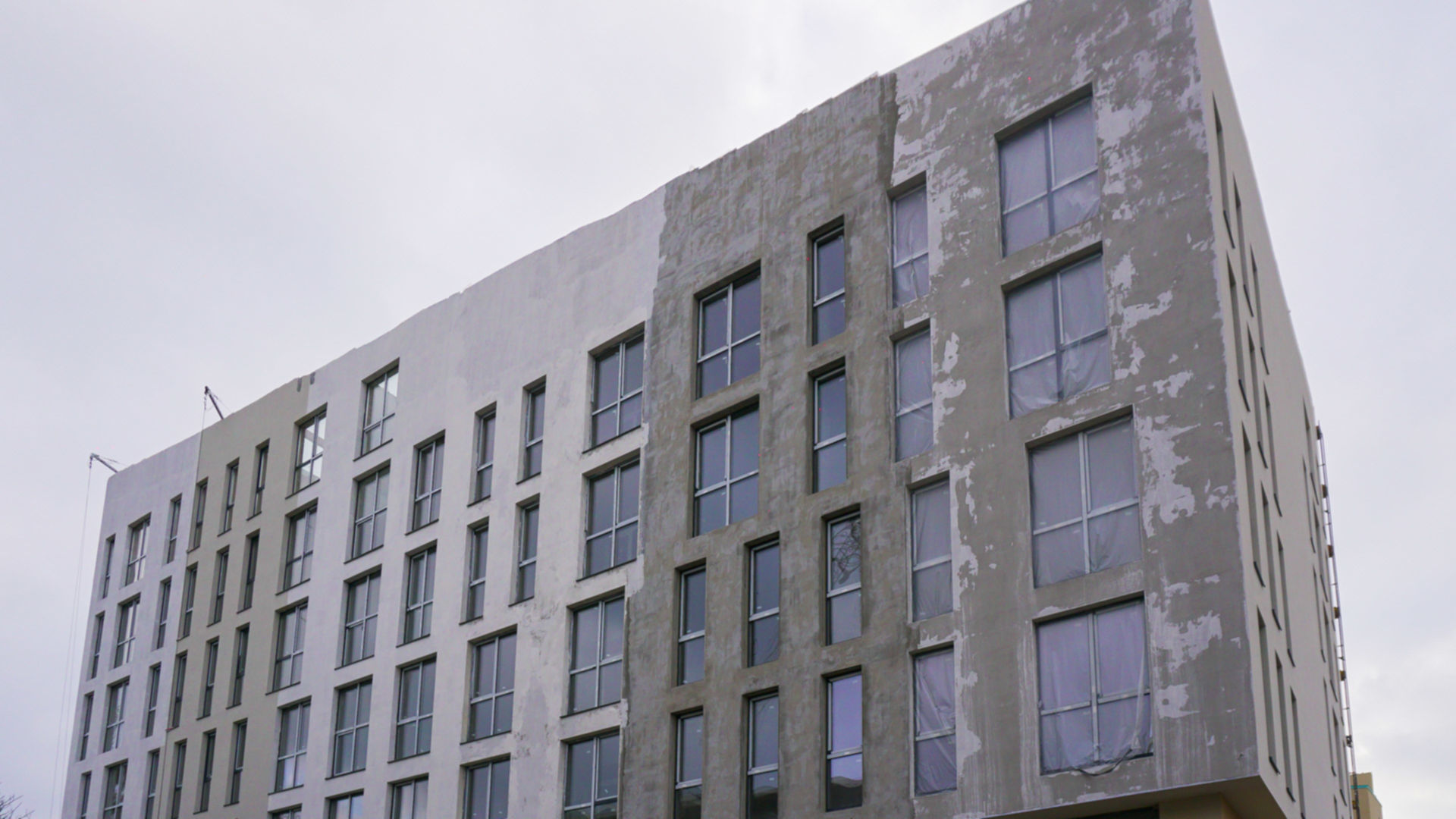

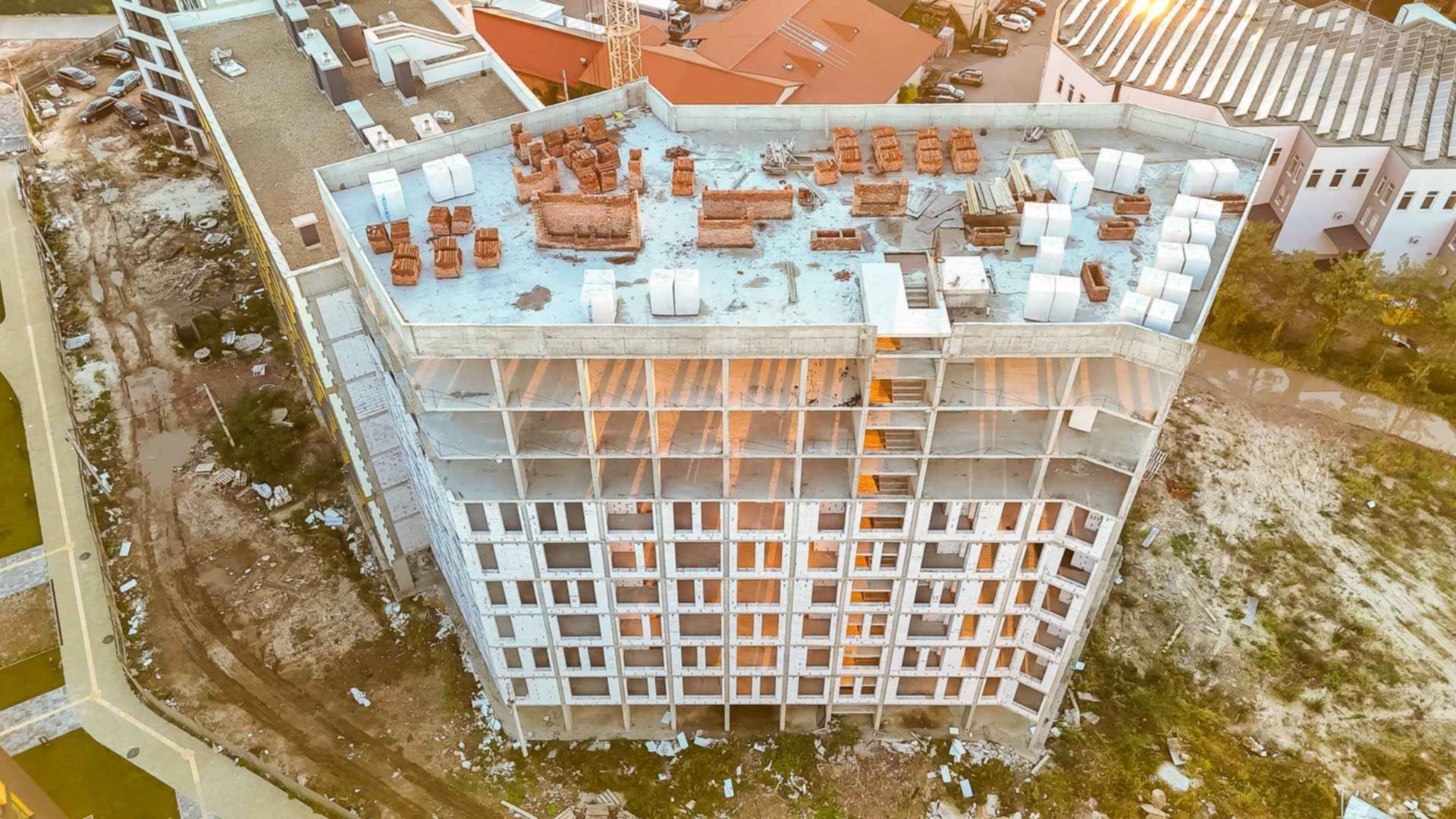

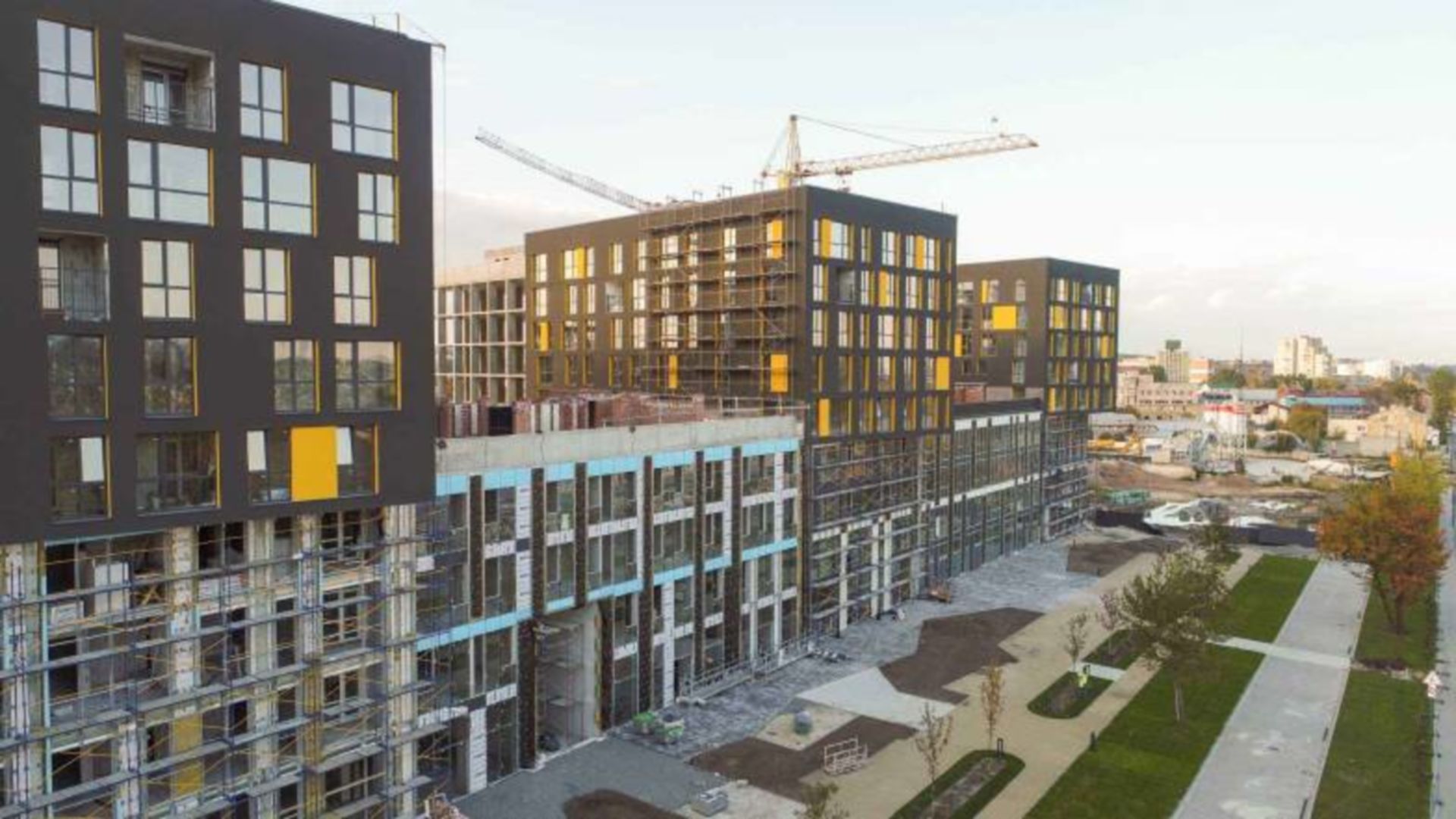

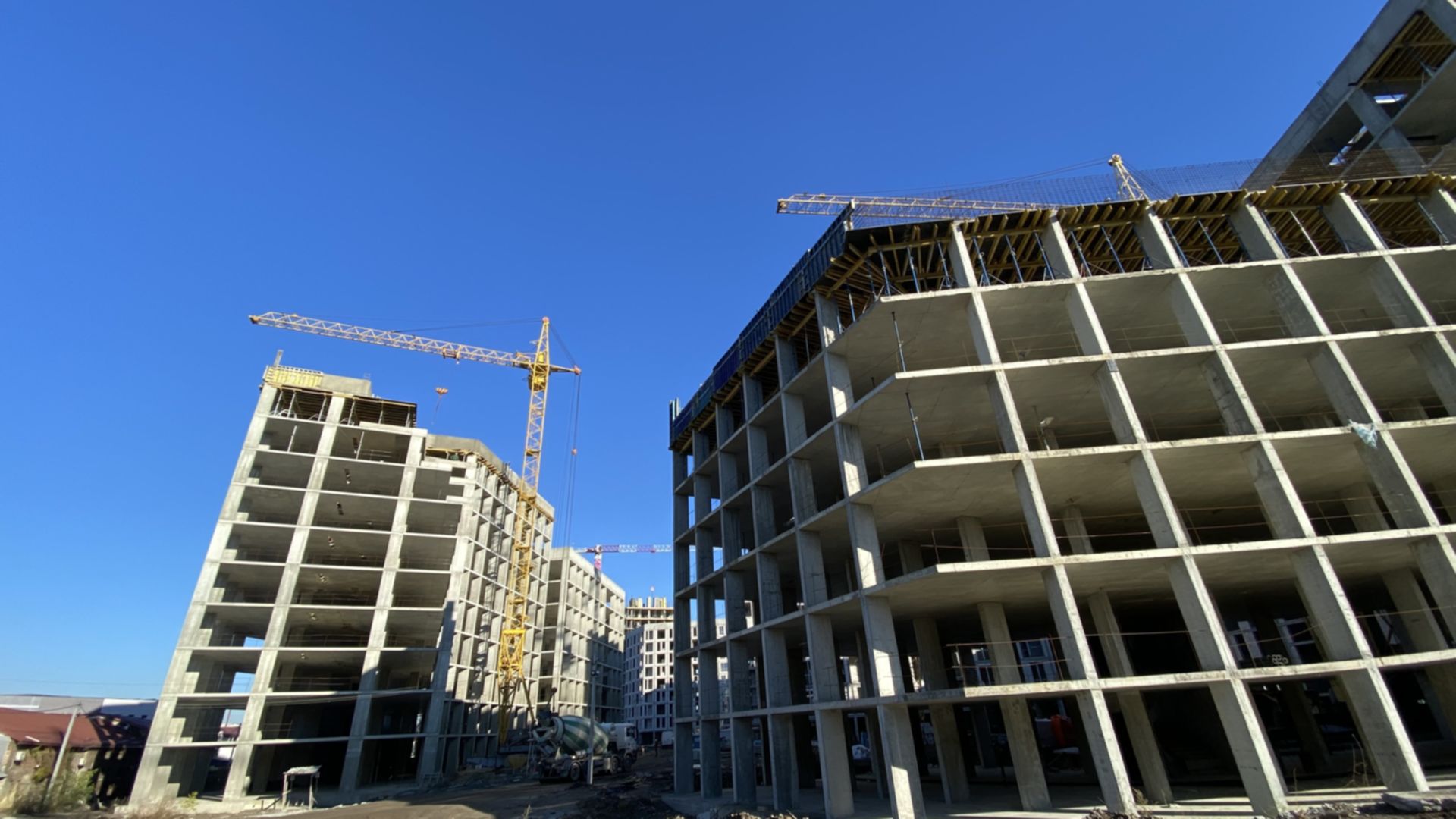

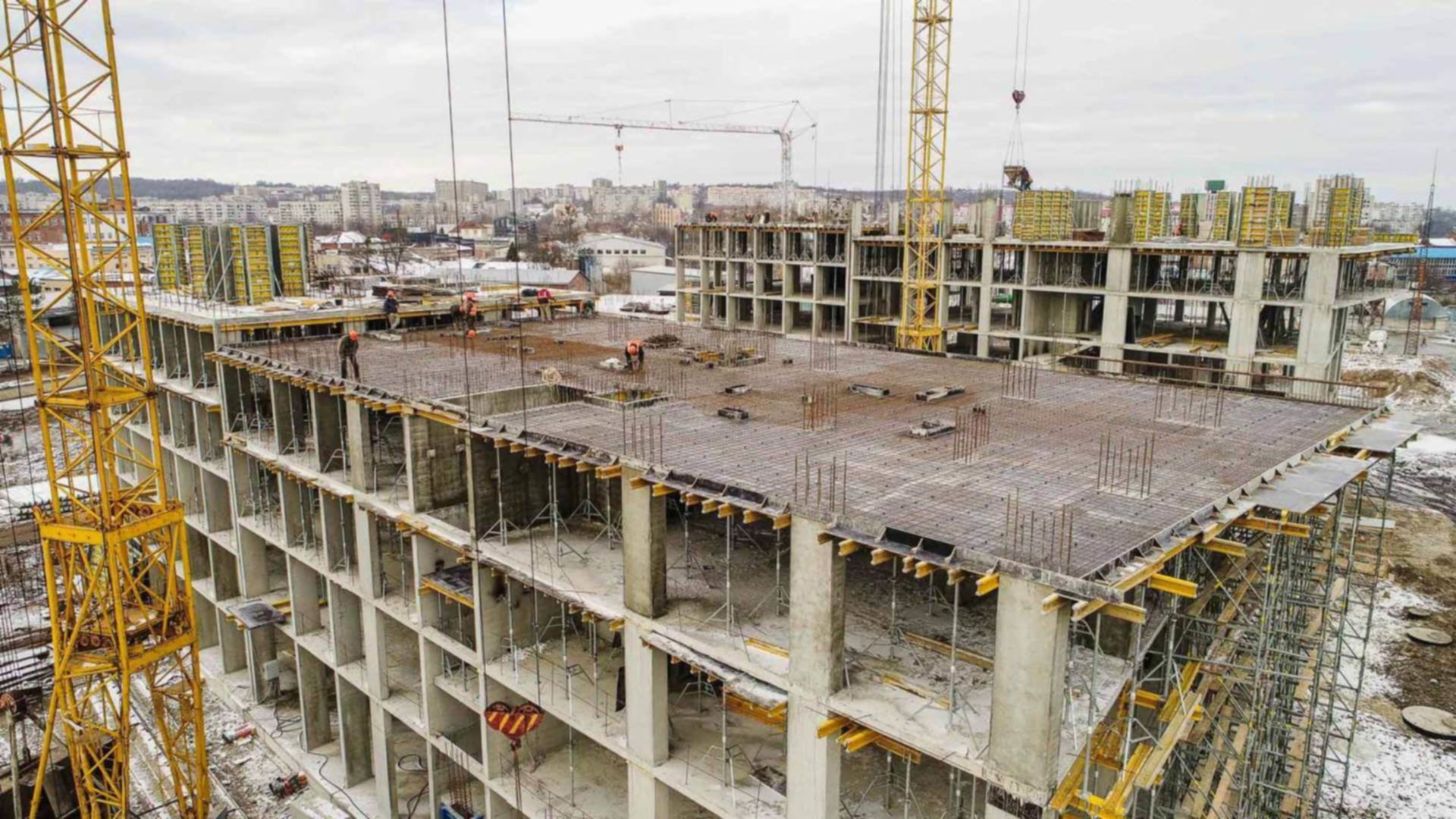

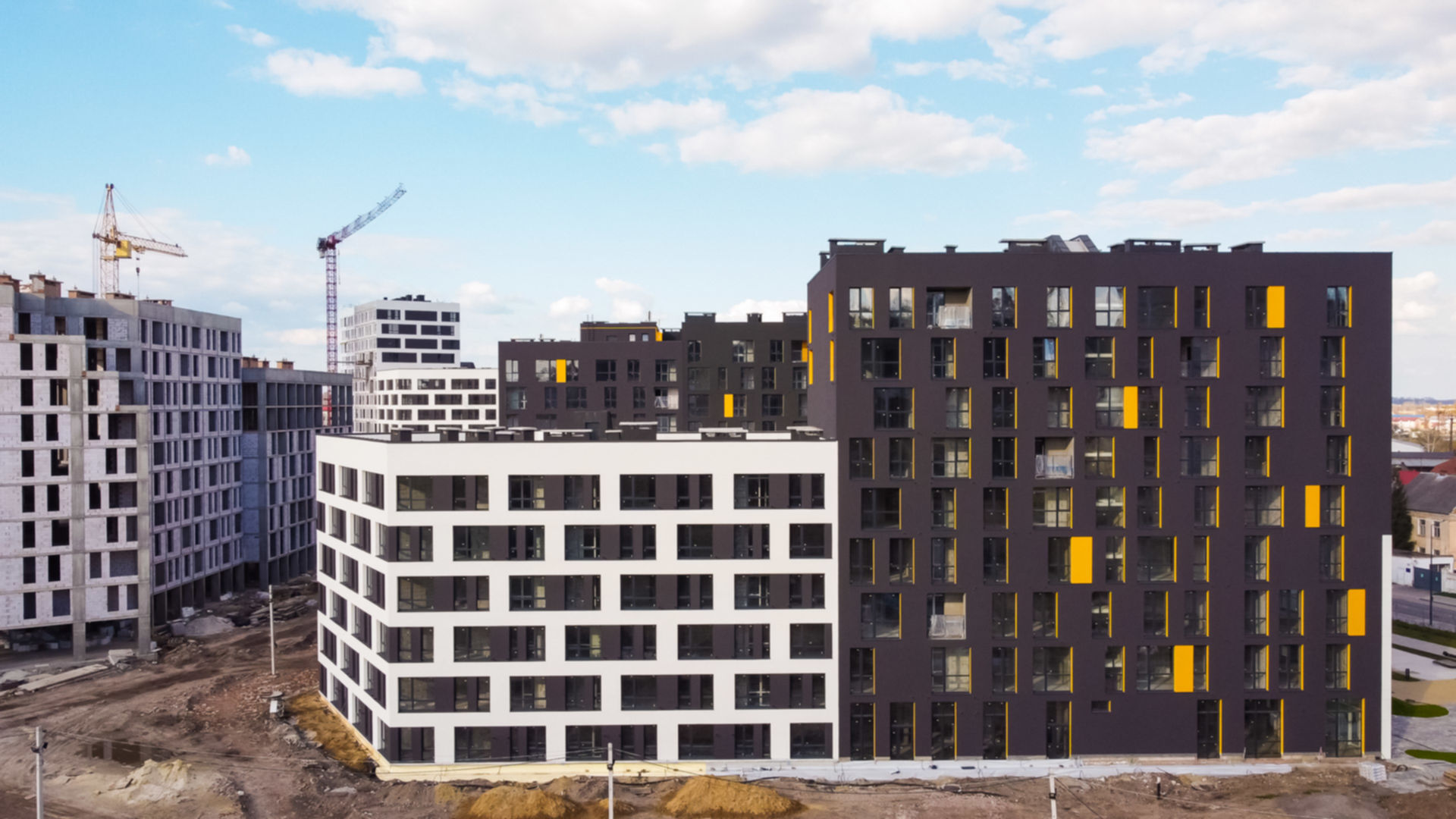

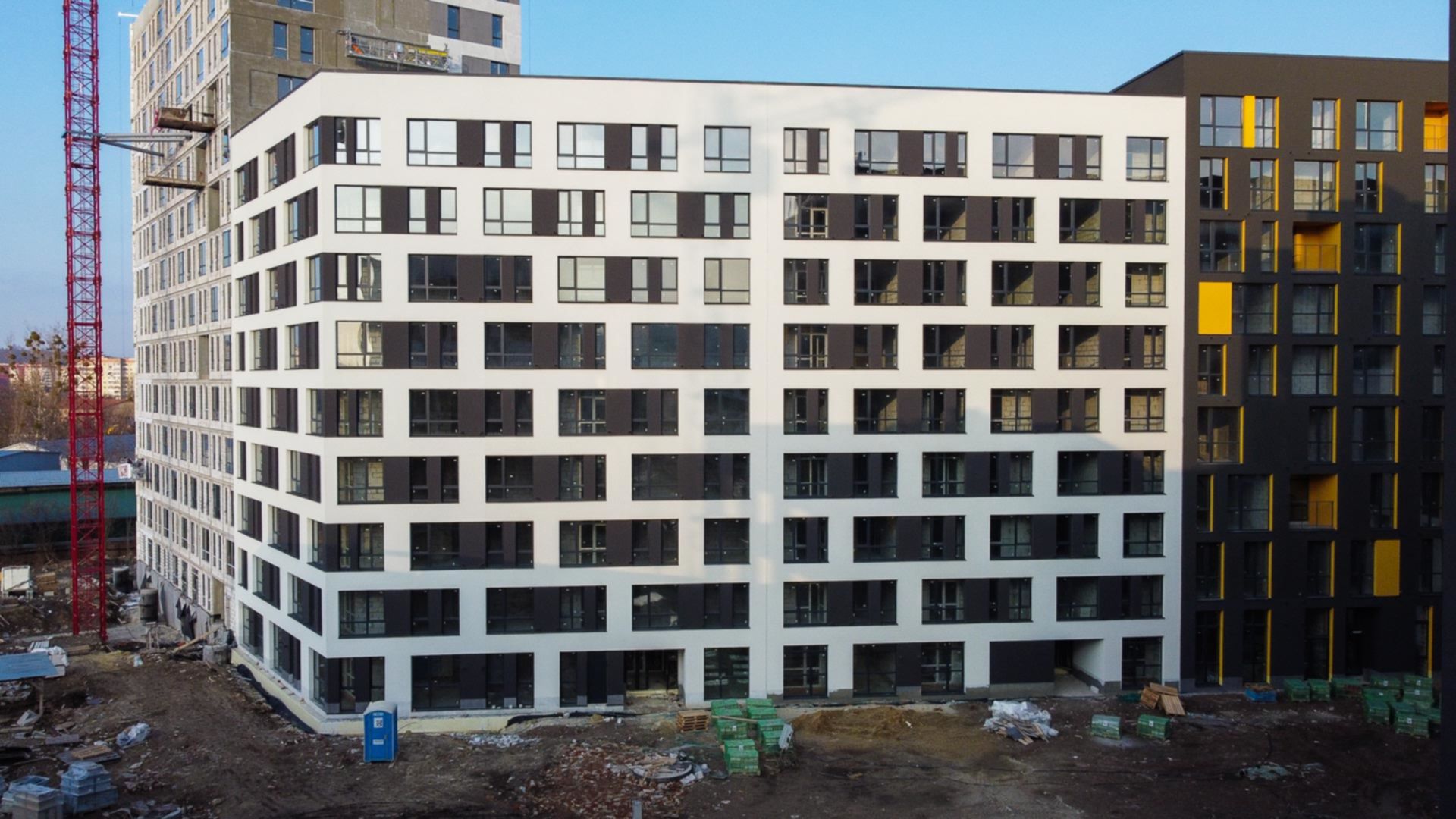

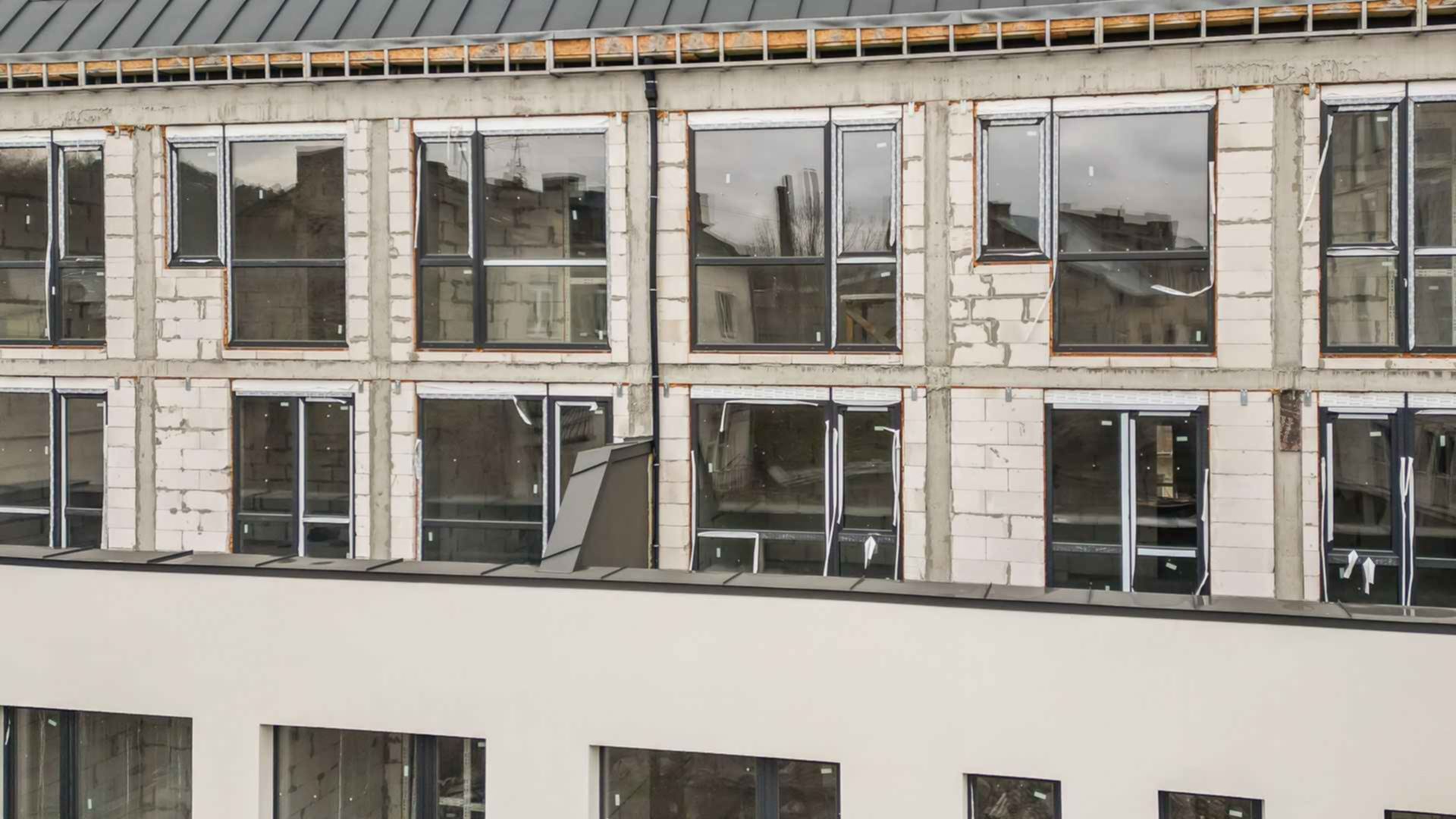

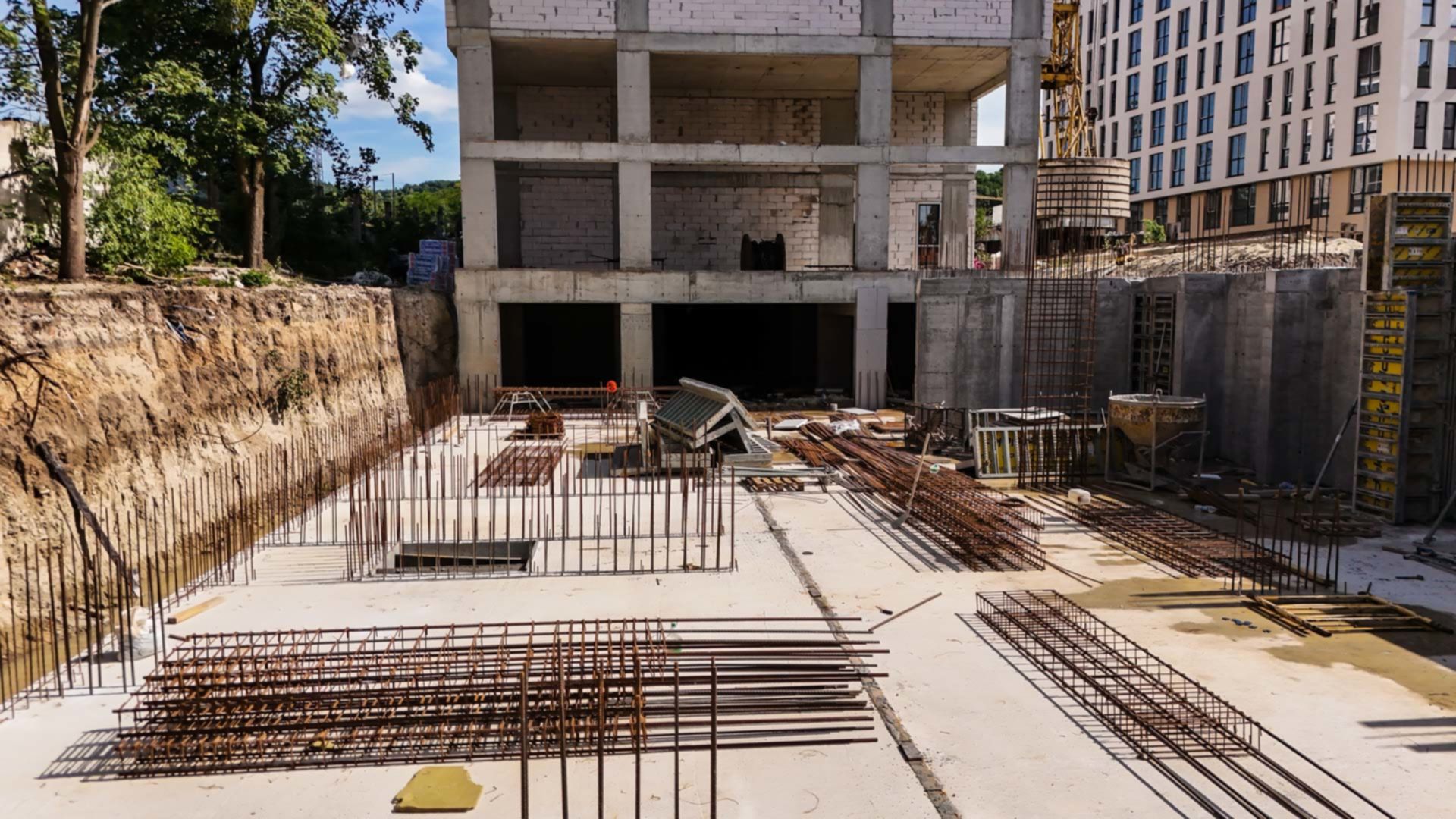

Очередь 3, Вежа, секции В1-В5 (7.1, 7.2,7.3, 8.1)
Технология монолитно-каркасная

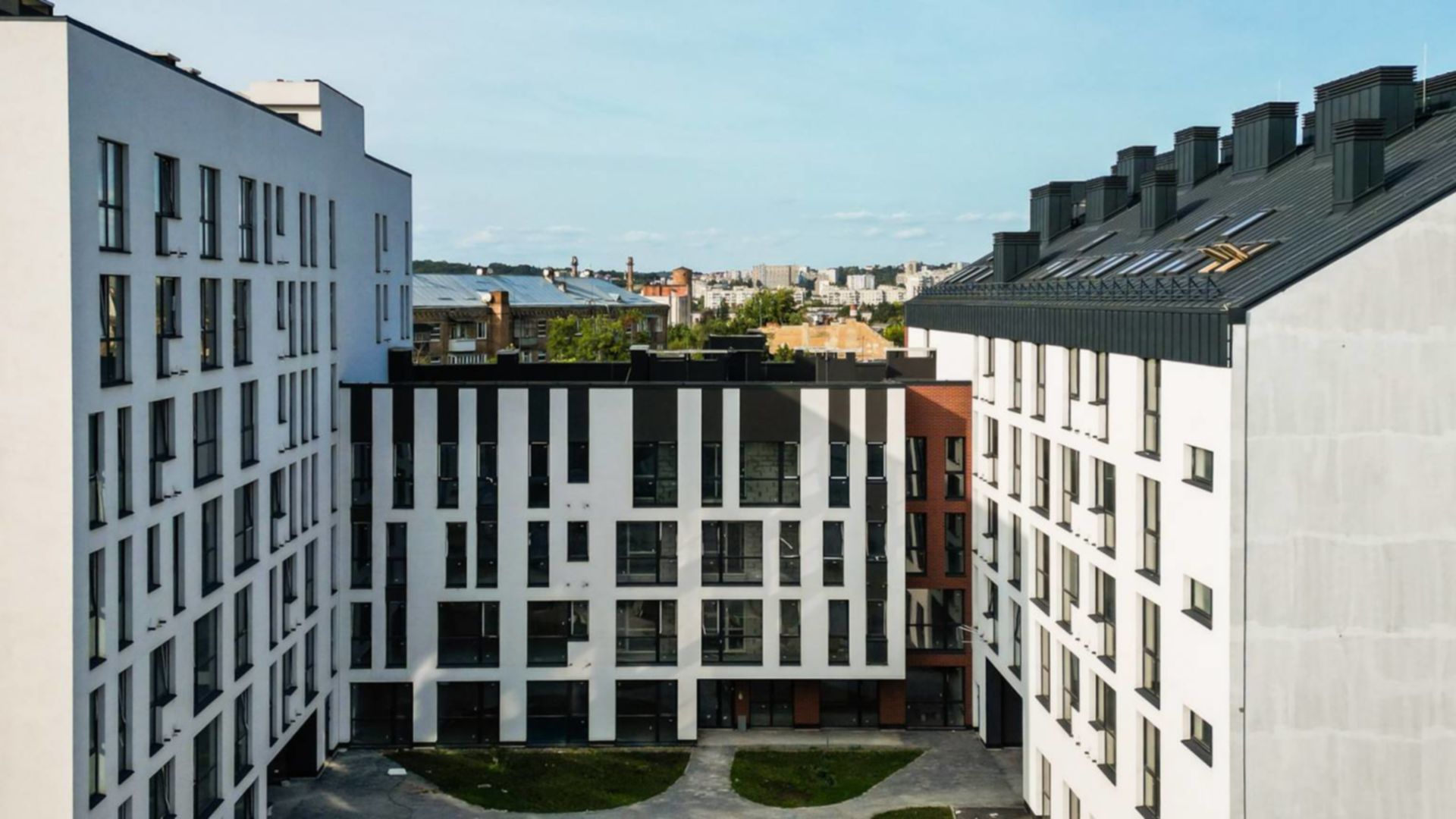

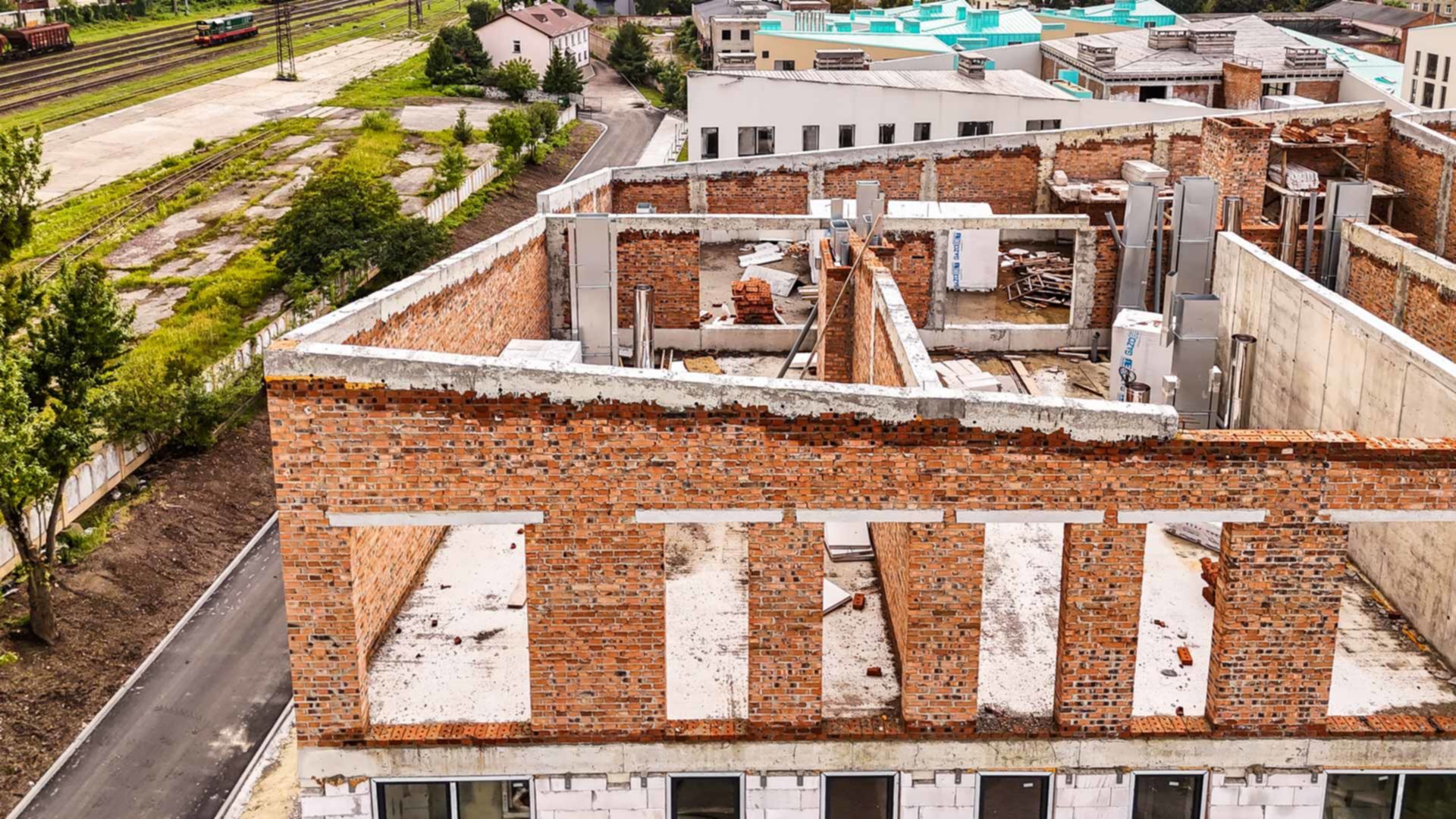

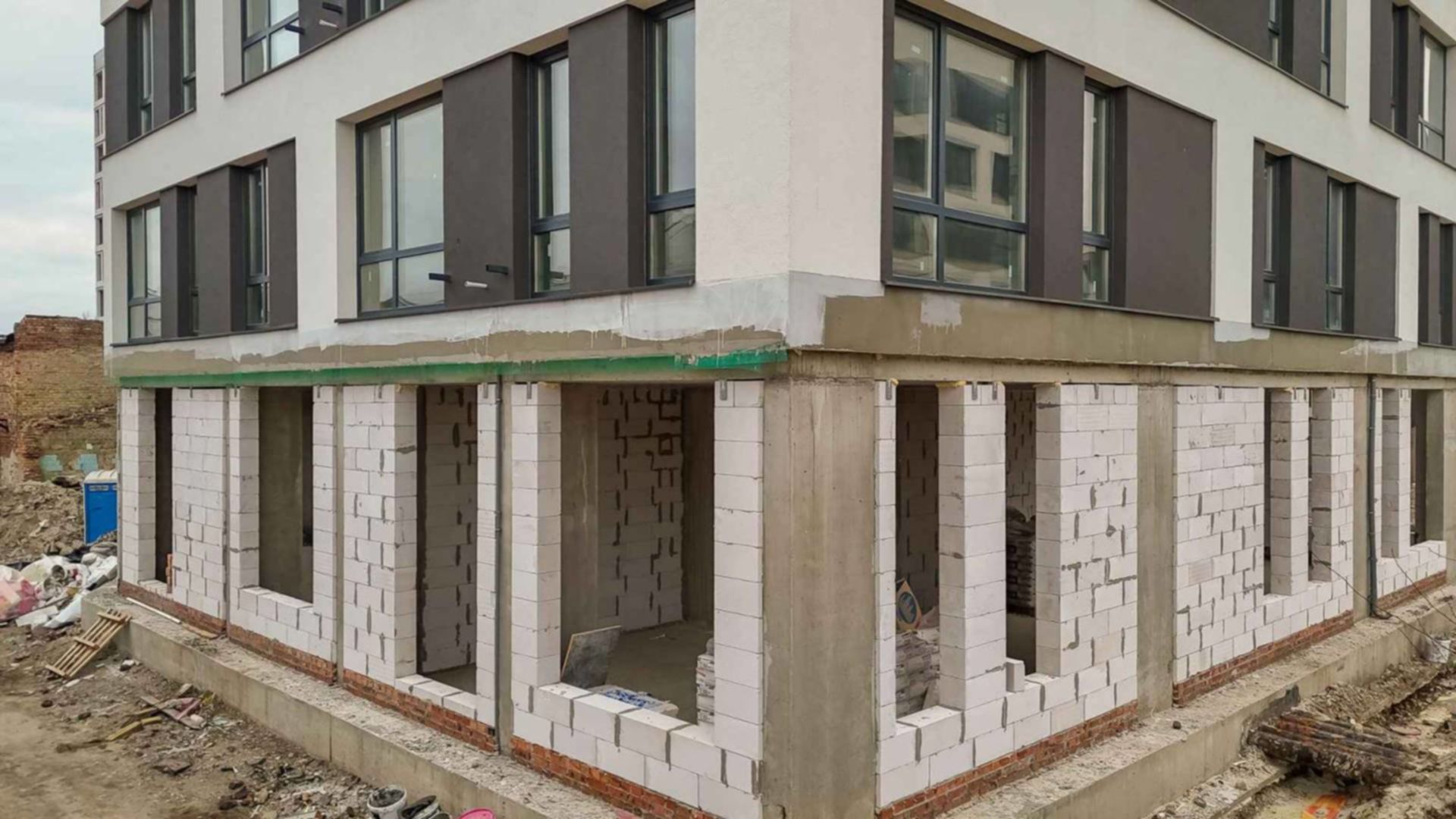

Фасадные работы
Дата сдачи 3 кв. 2024
Завершено 6 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на январь 2023
Состоянием на август 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на июнь 2021
Состоянием на май 2021
Состоянием на апрель 2021

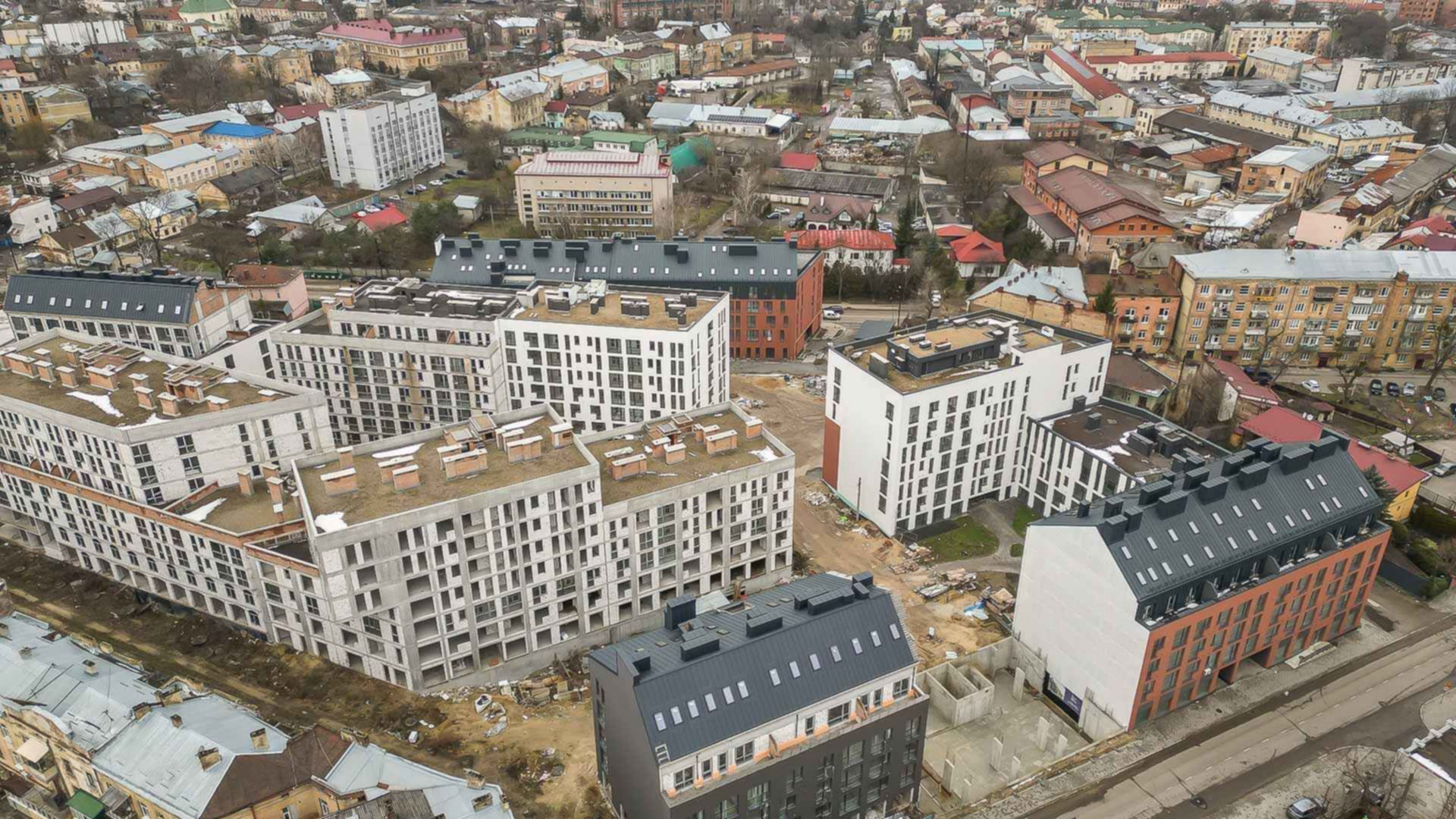

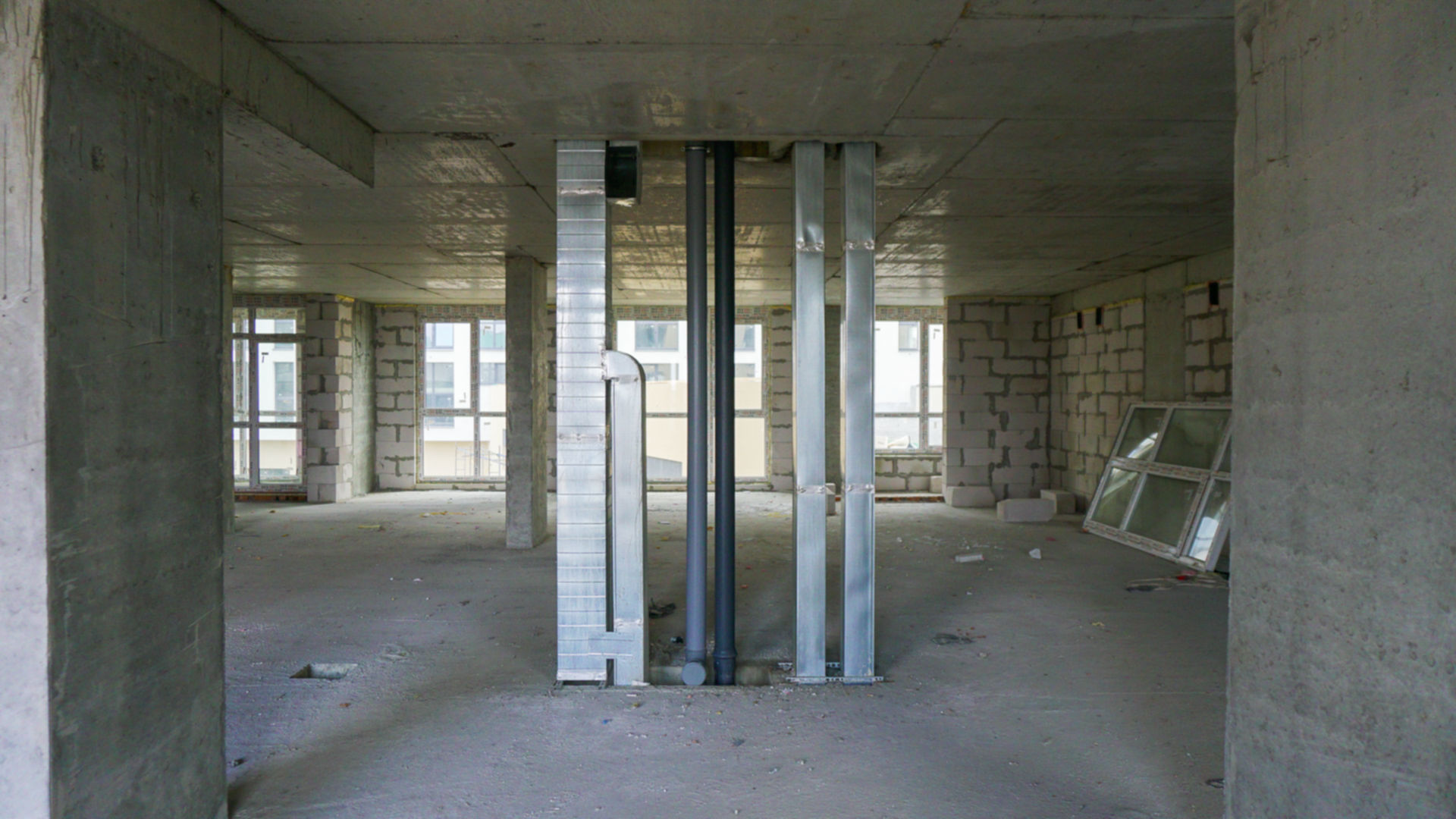

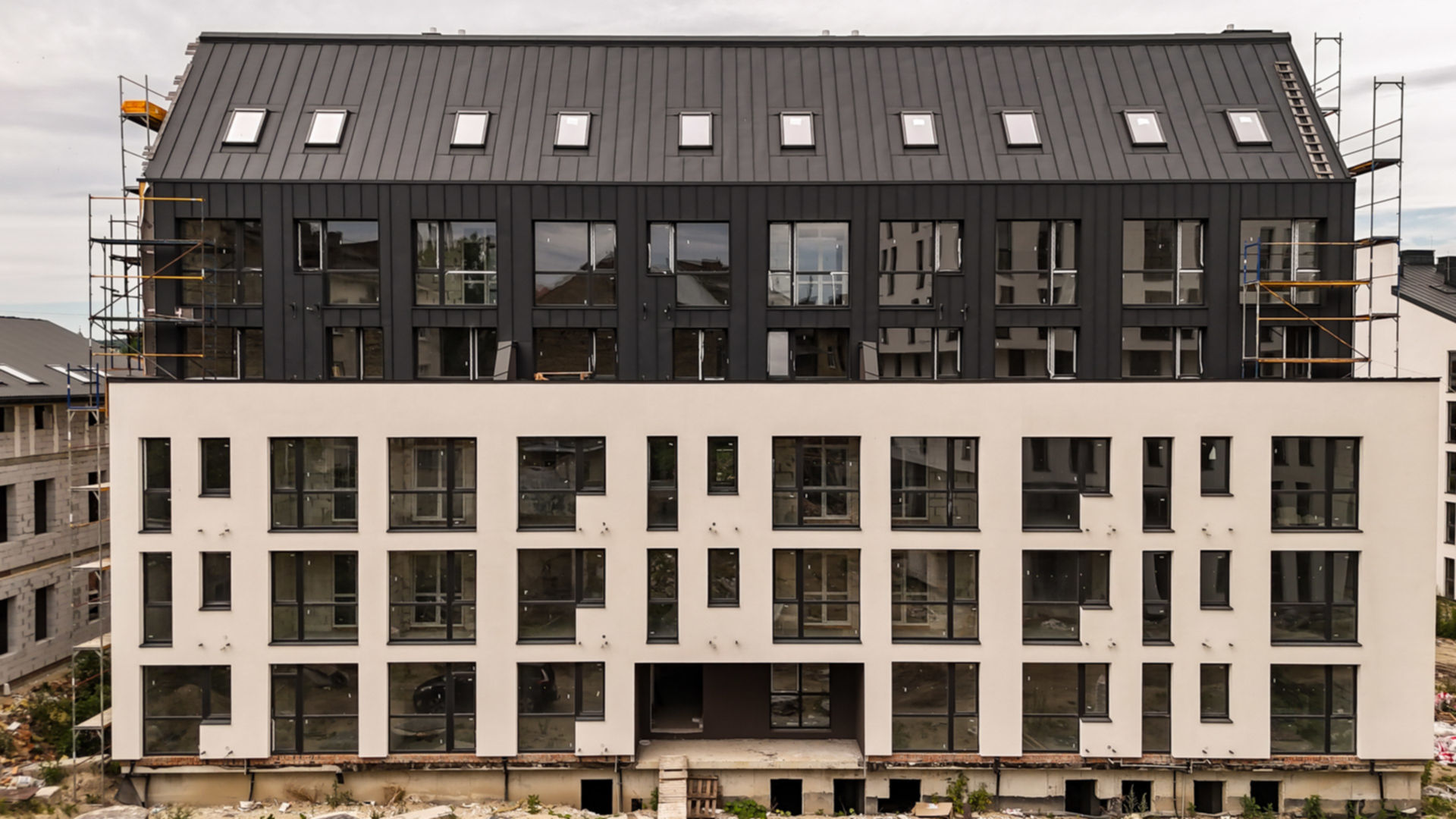

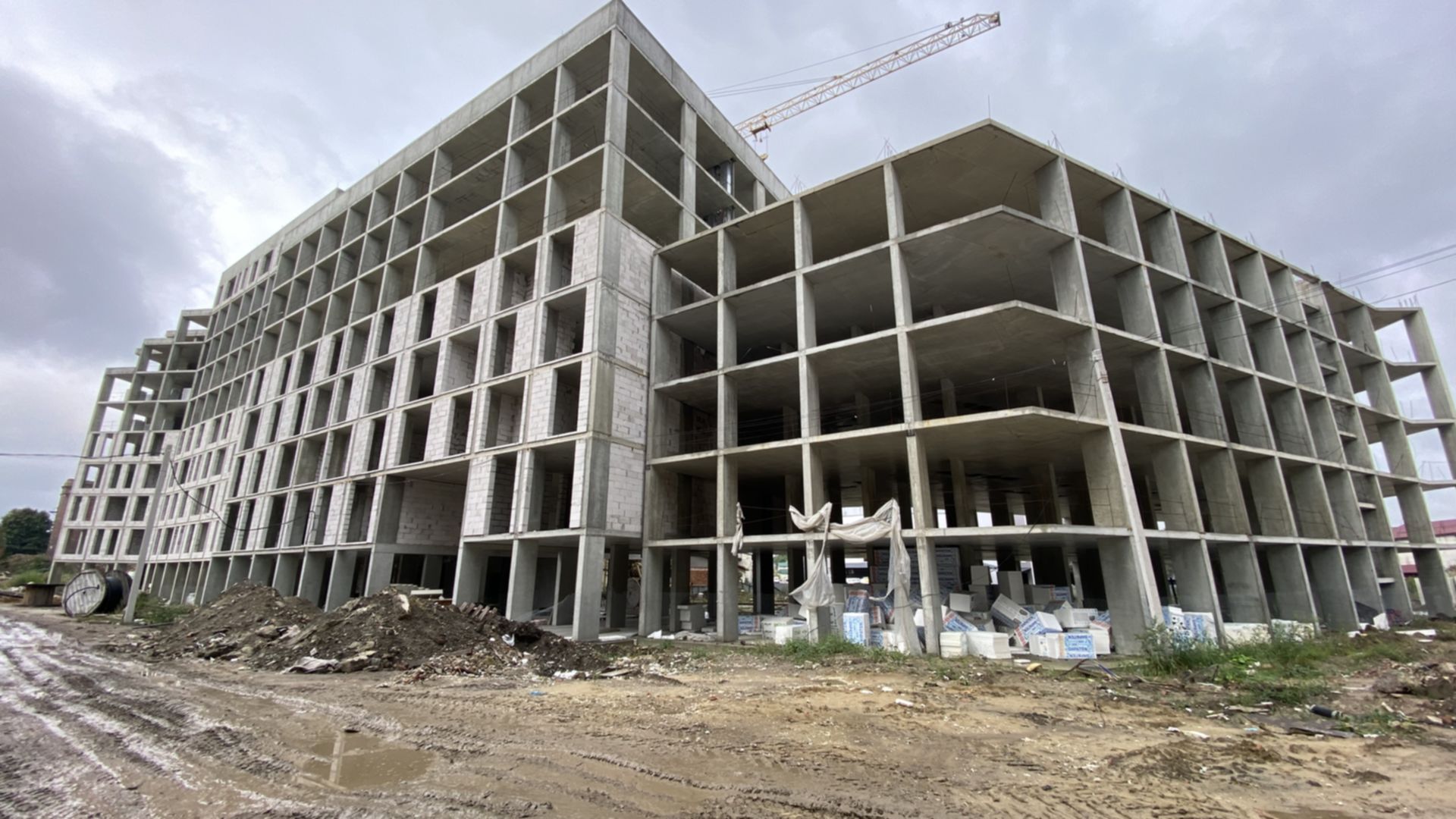

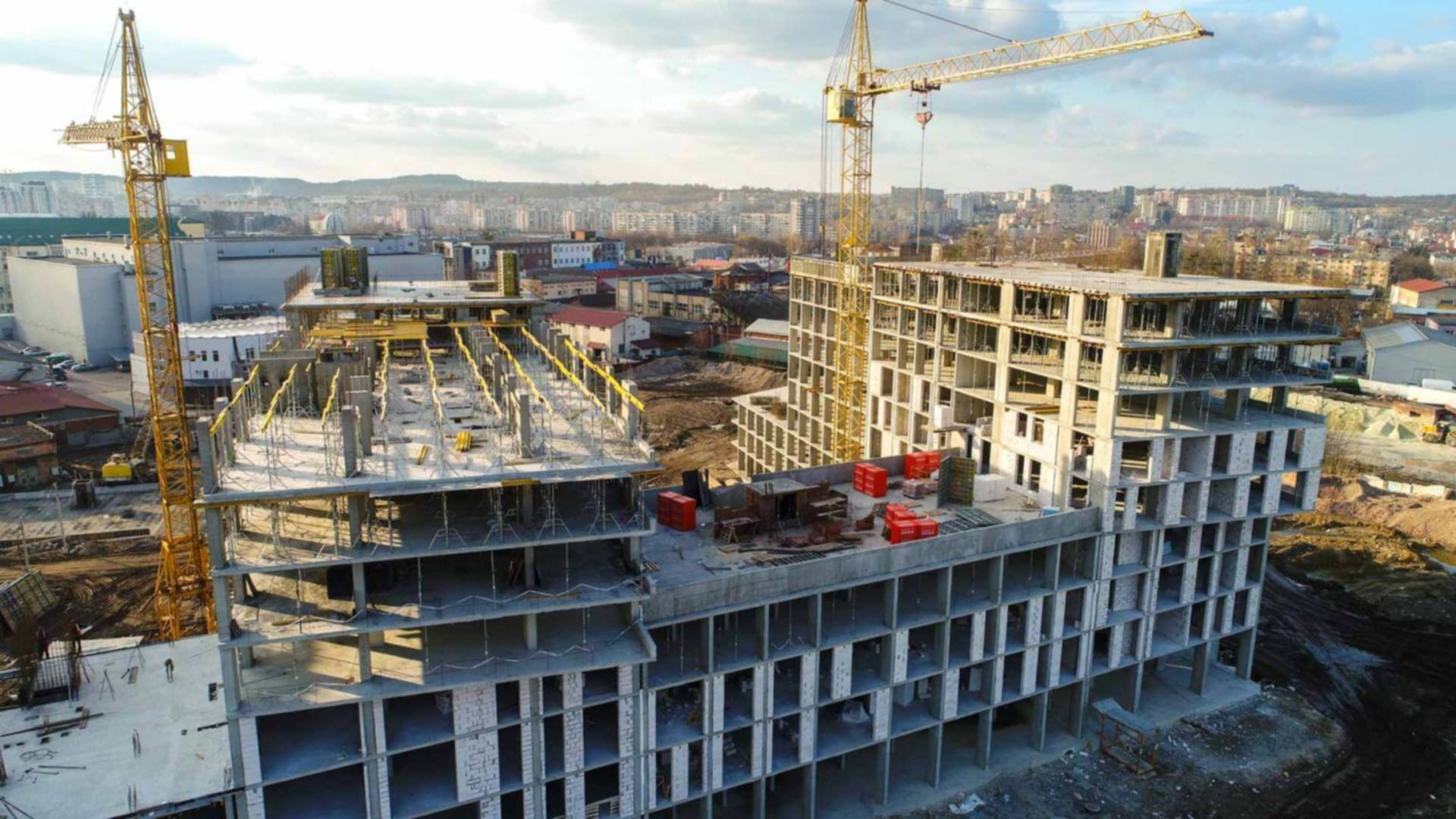

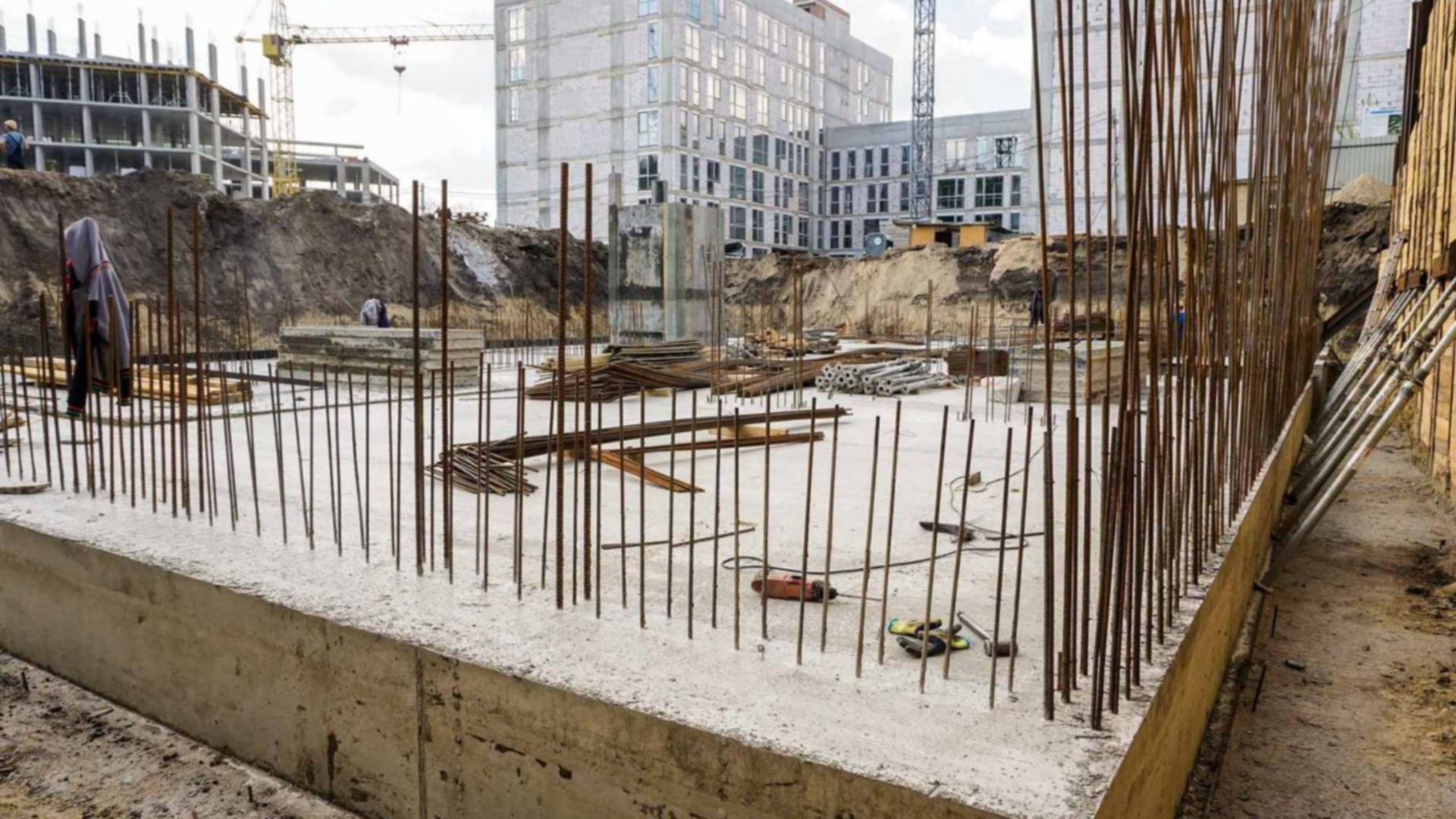

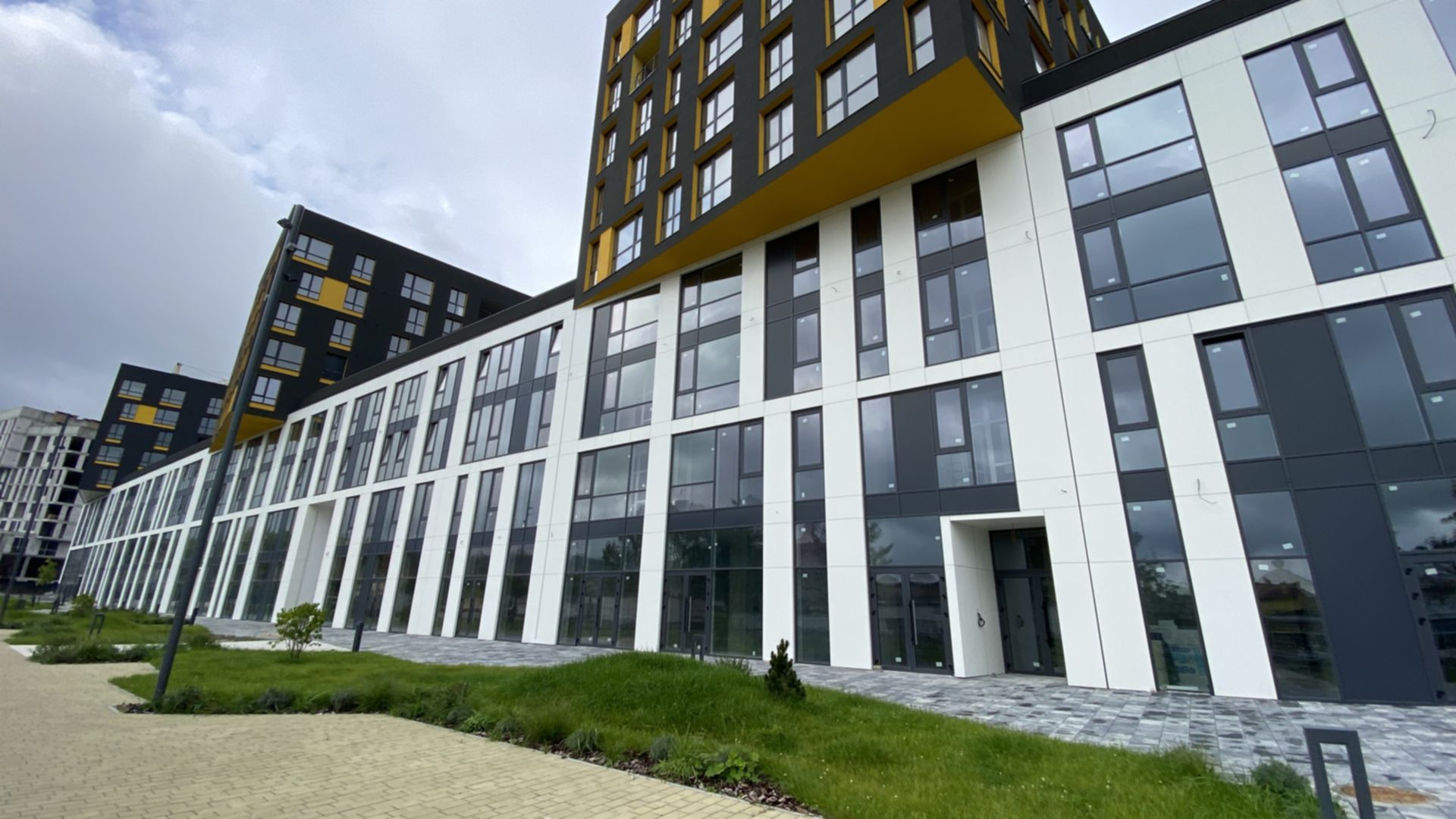

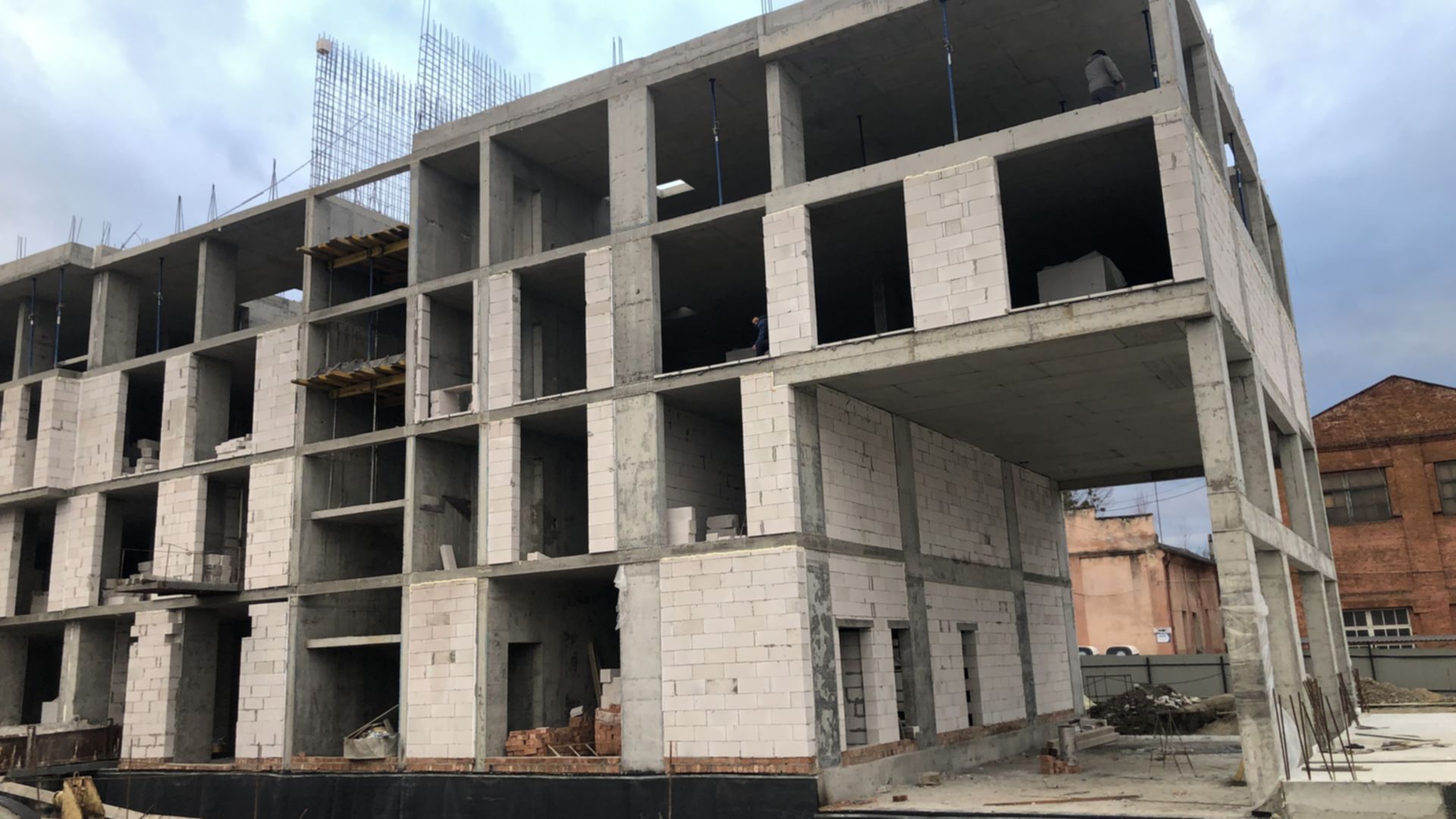

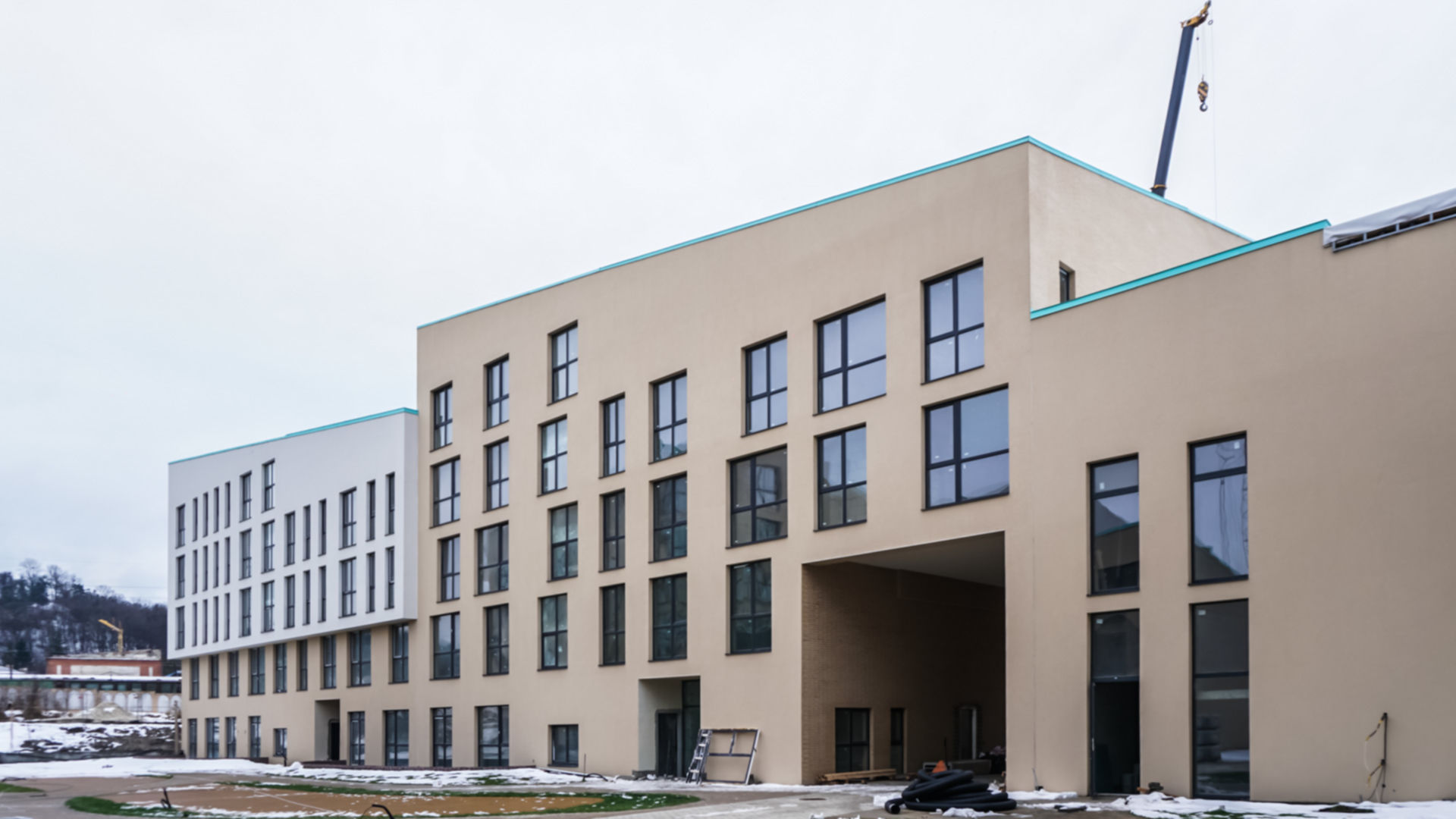

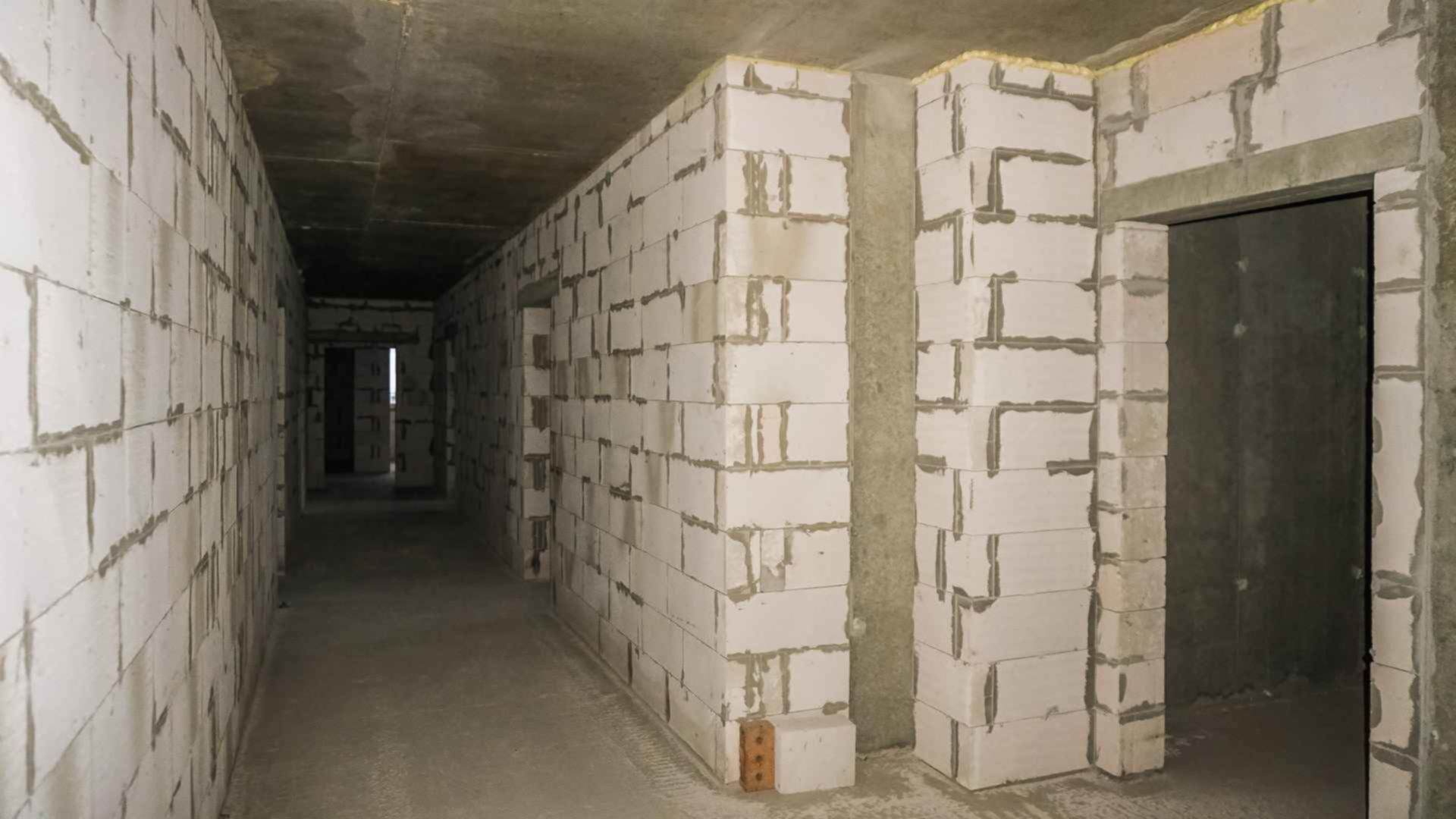

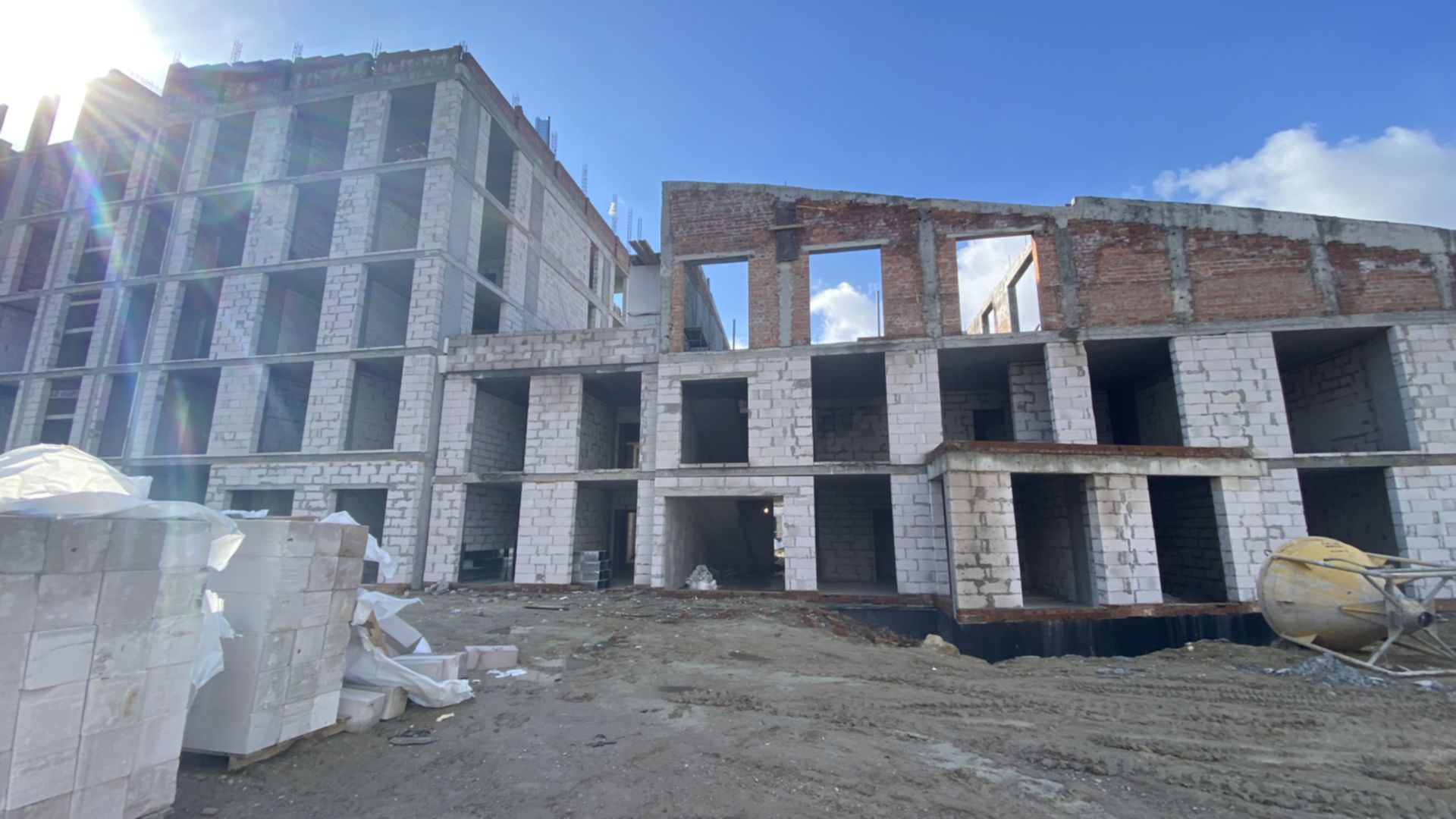

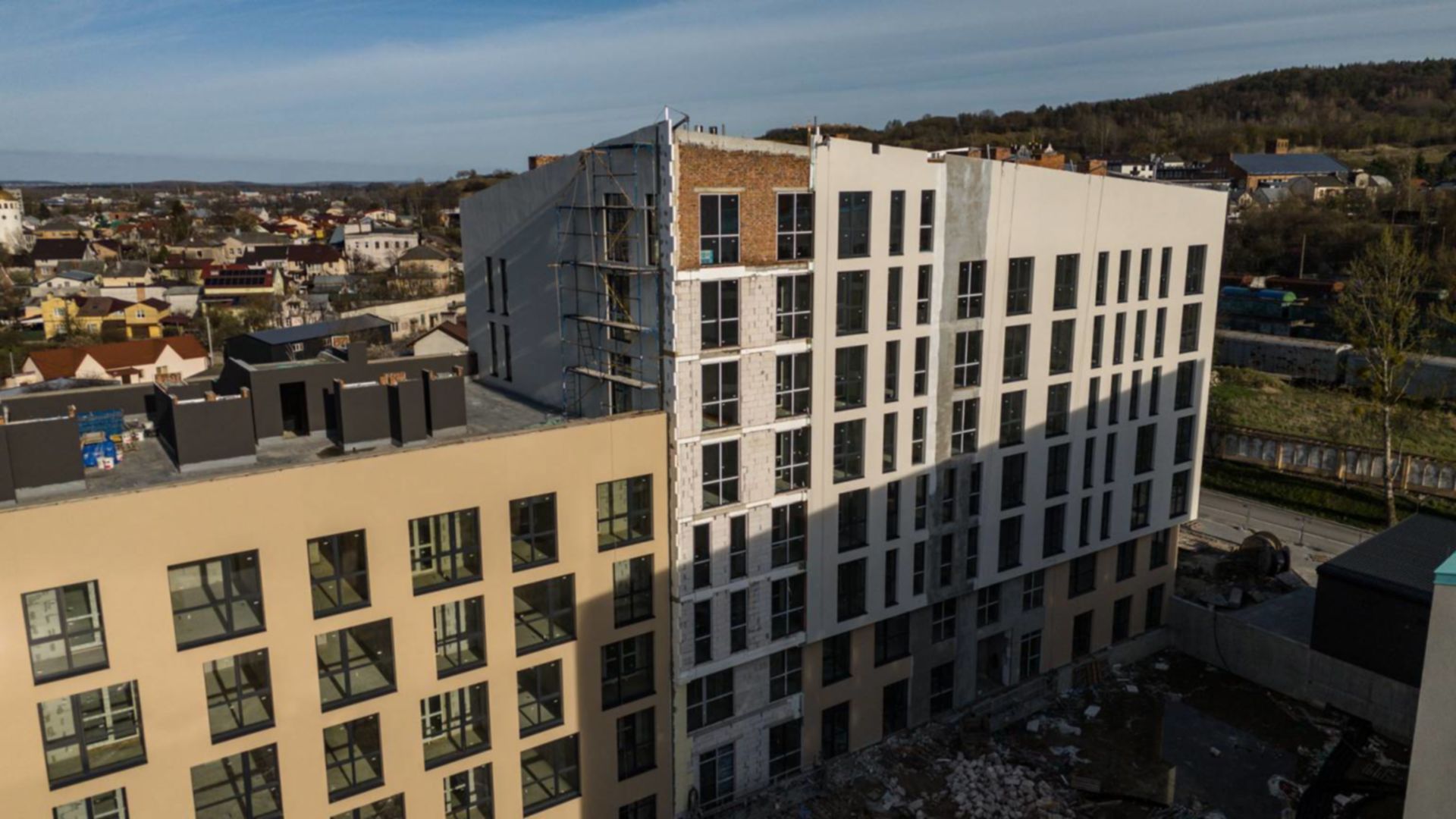

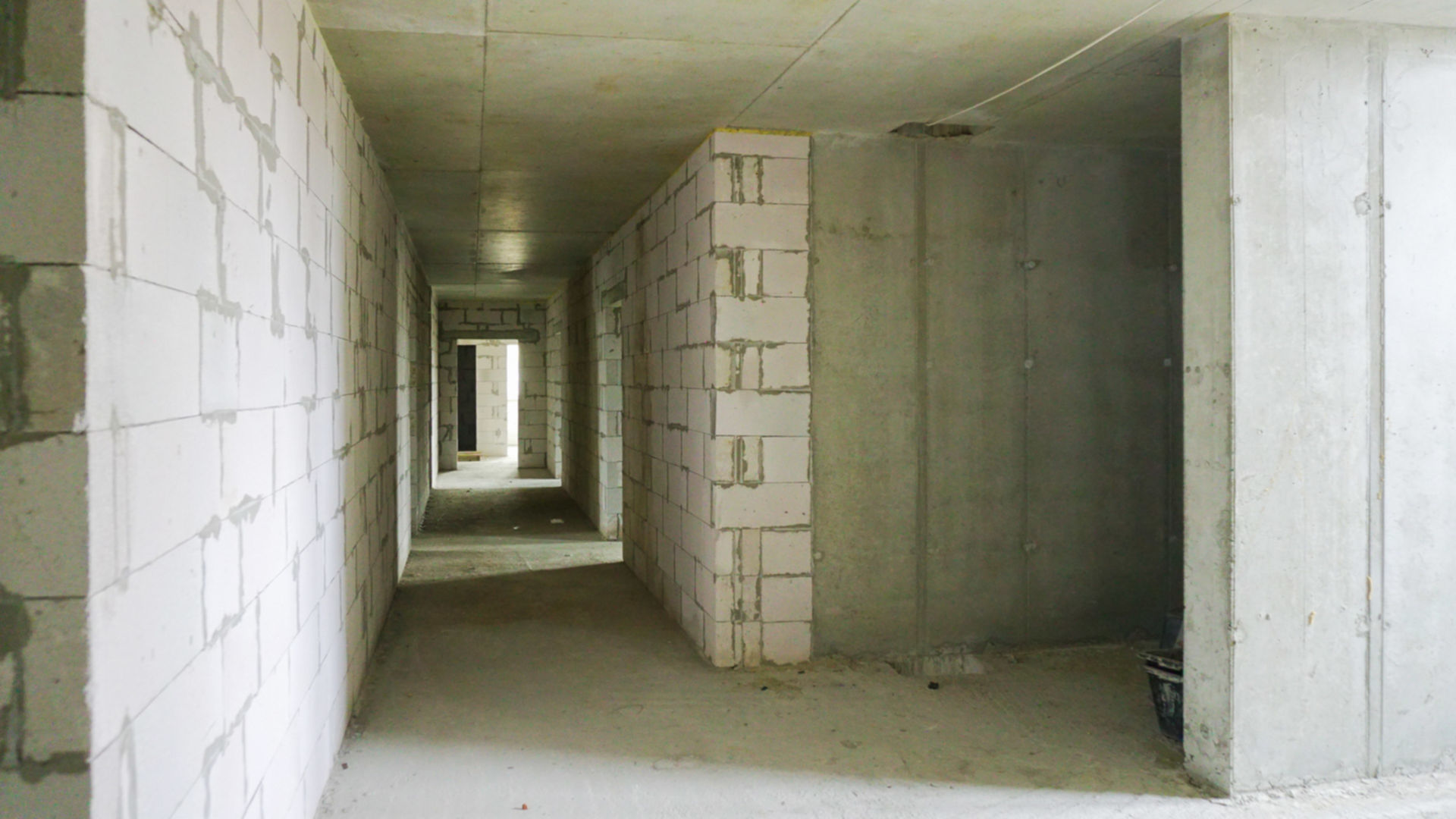

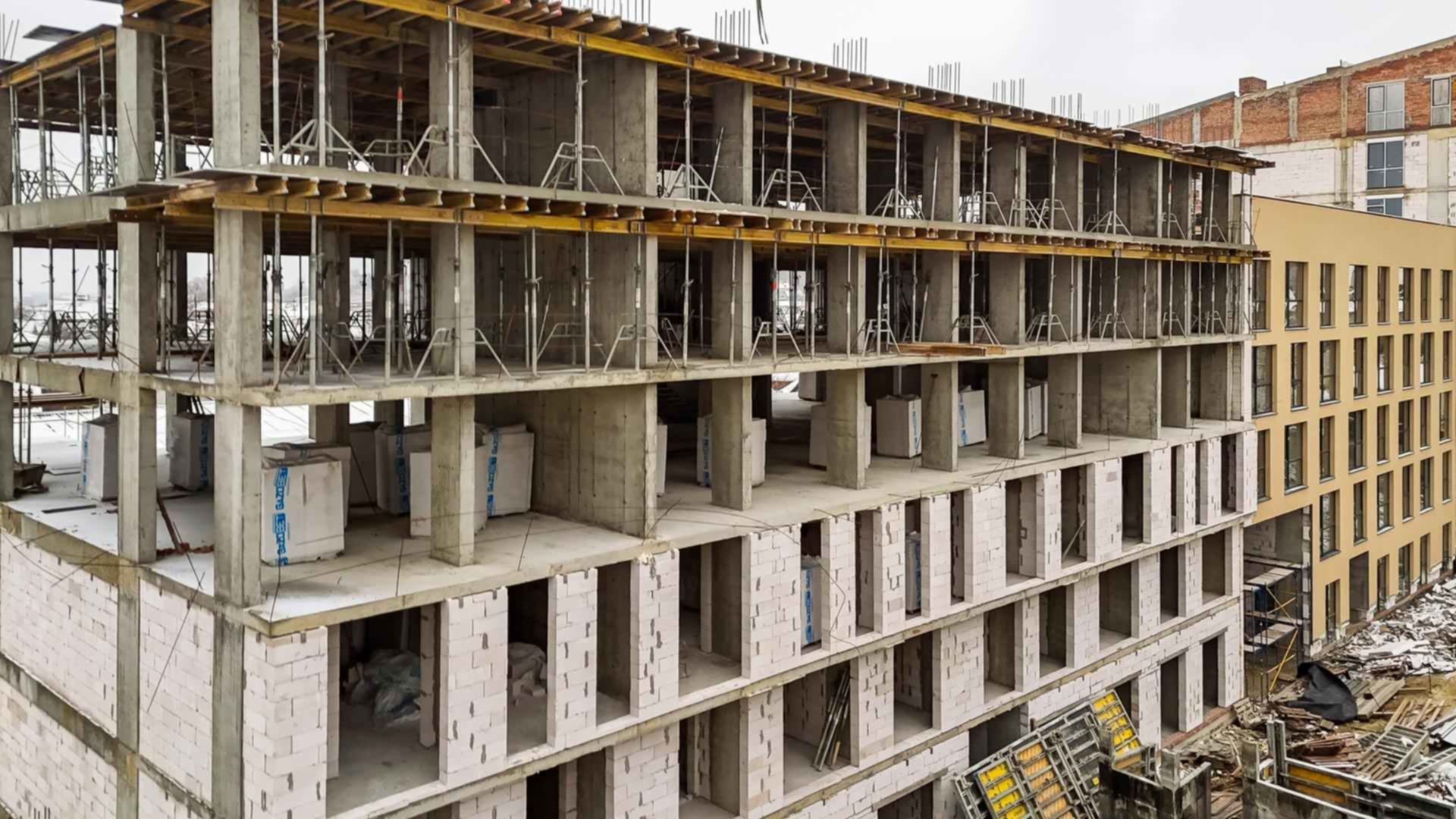

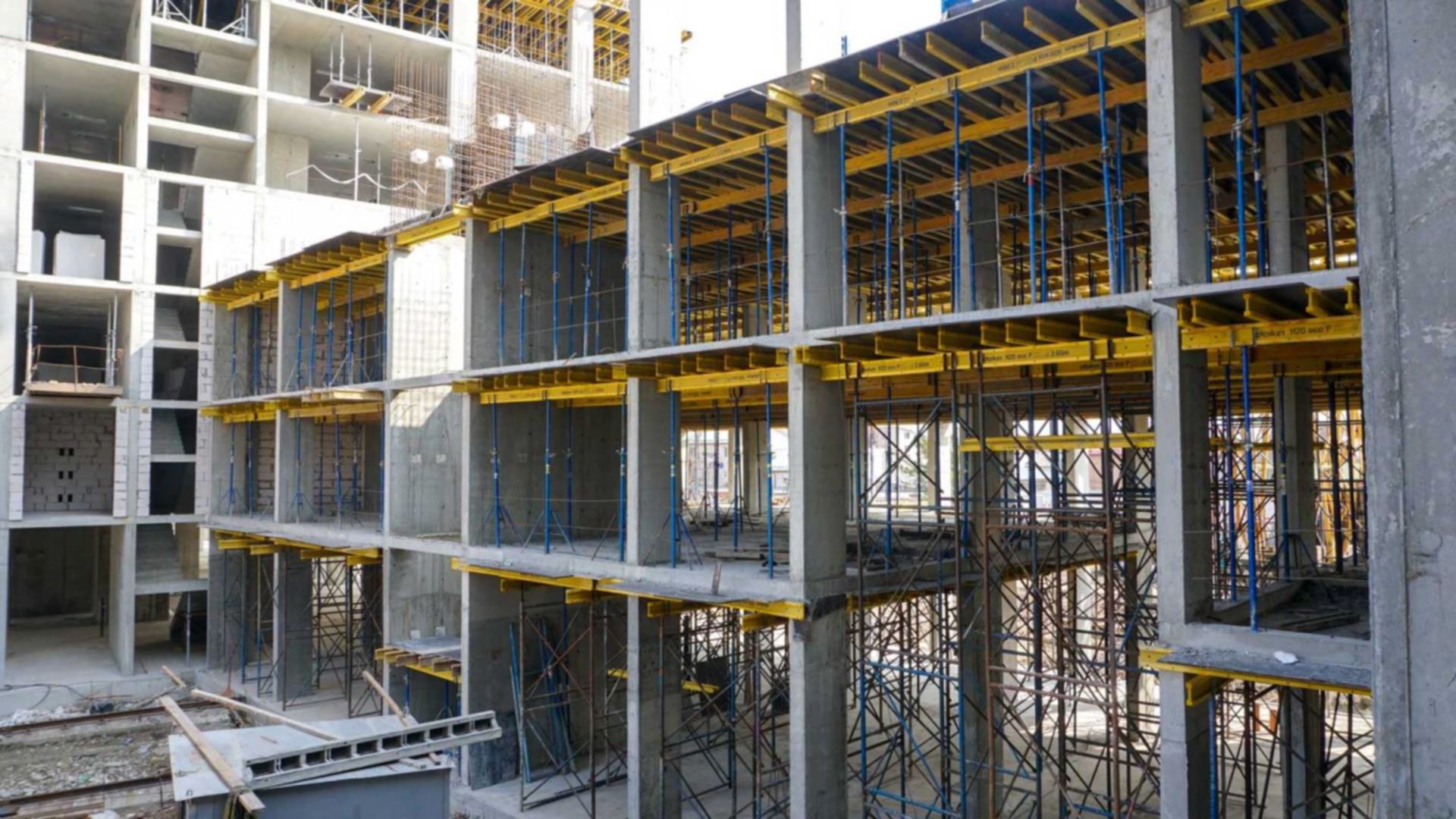

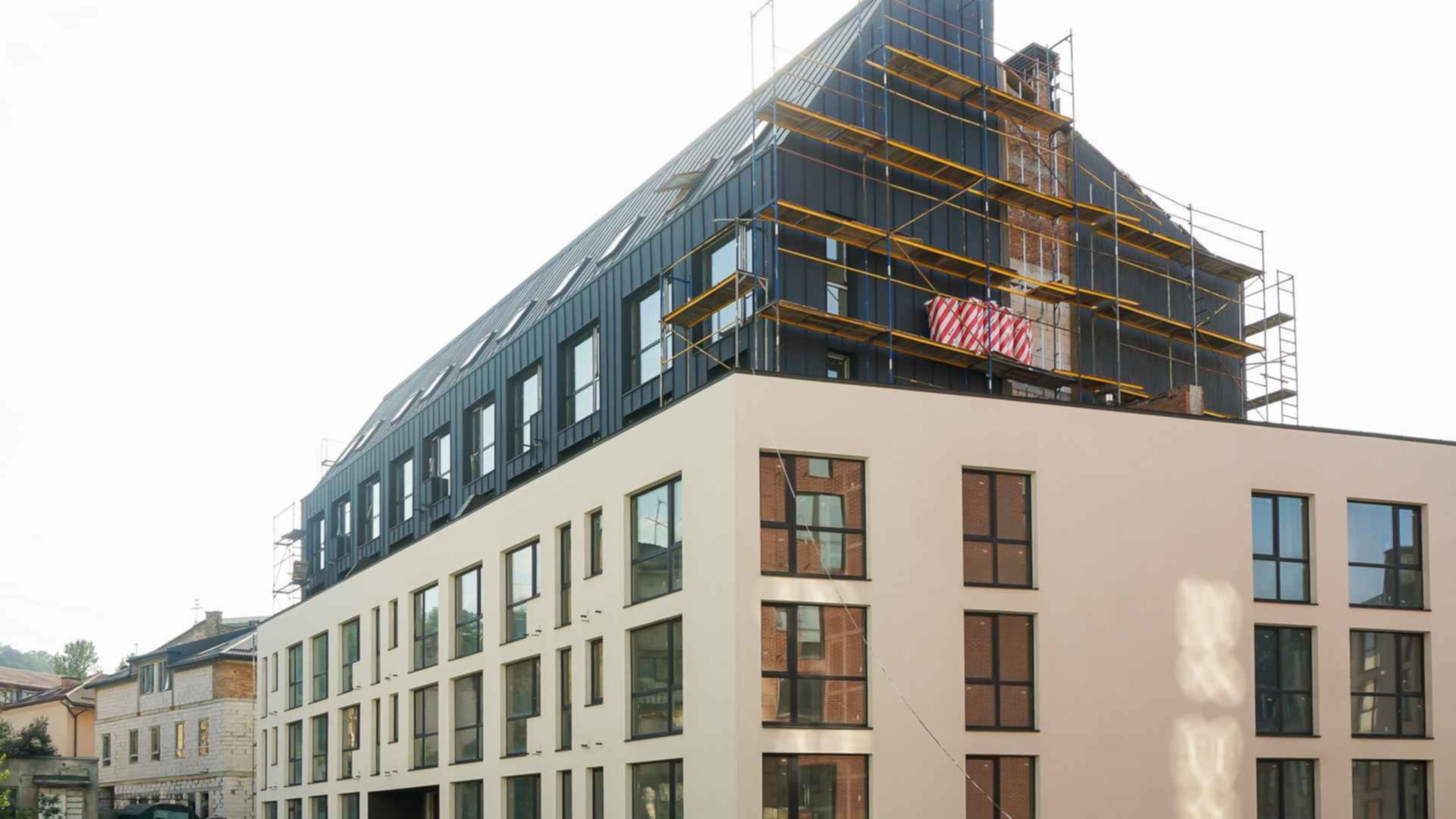

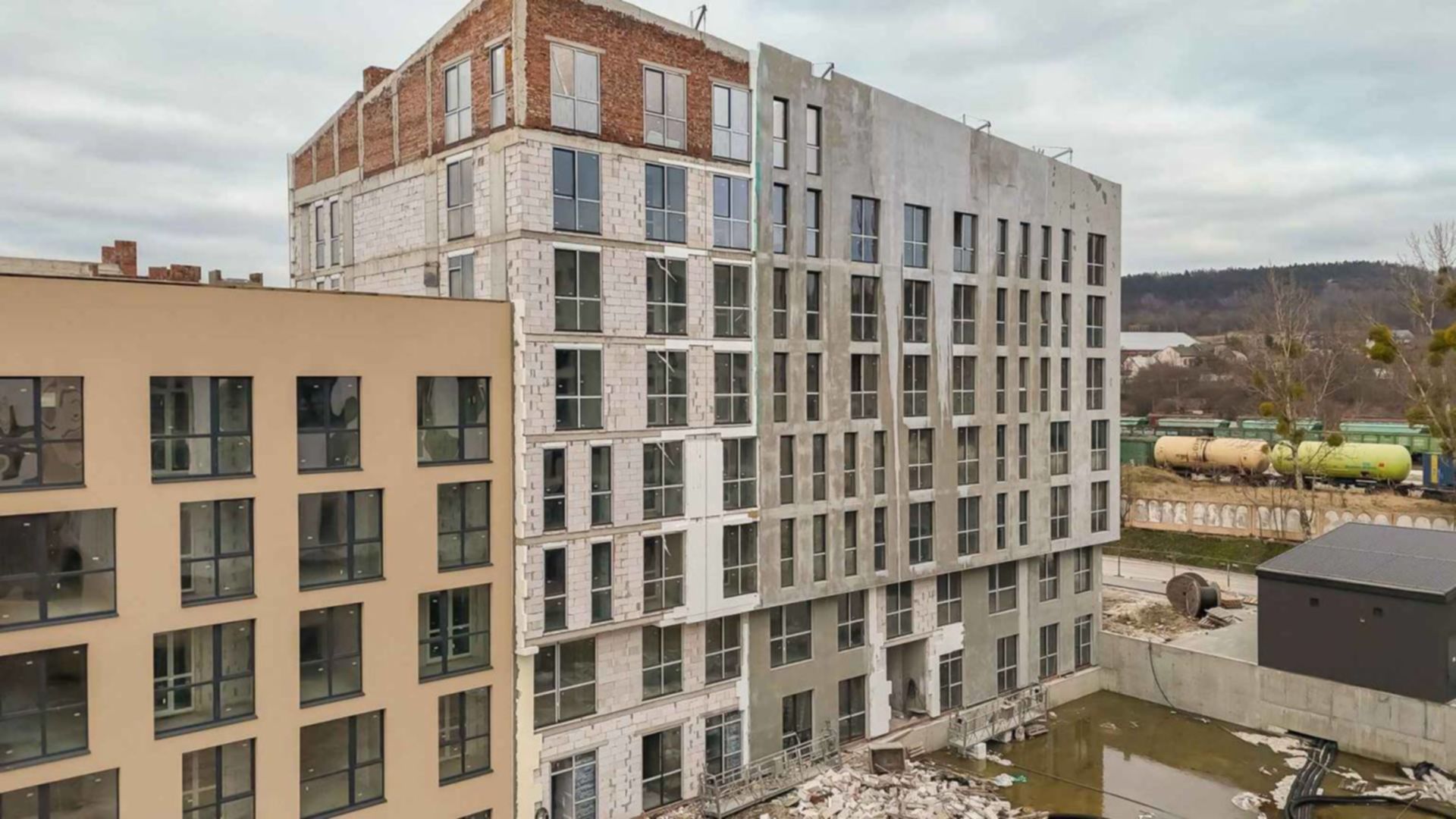

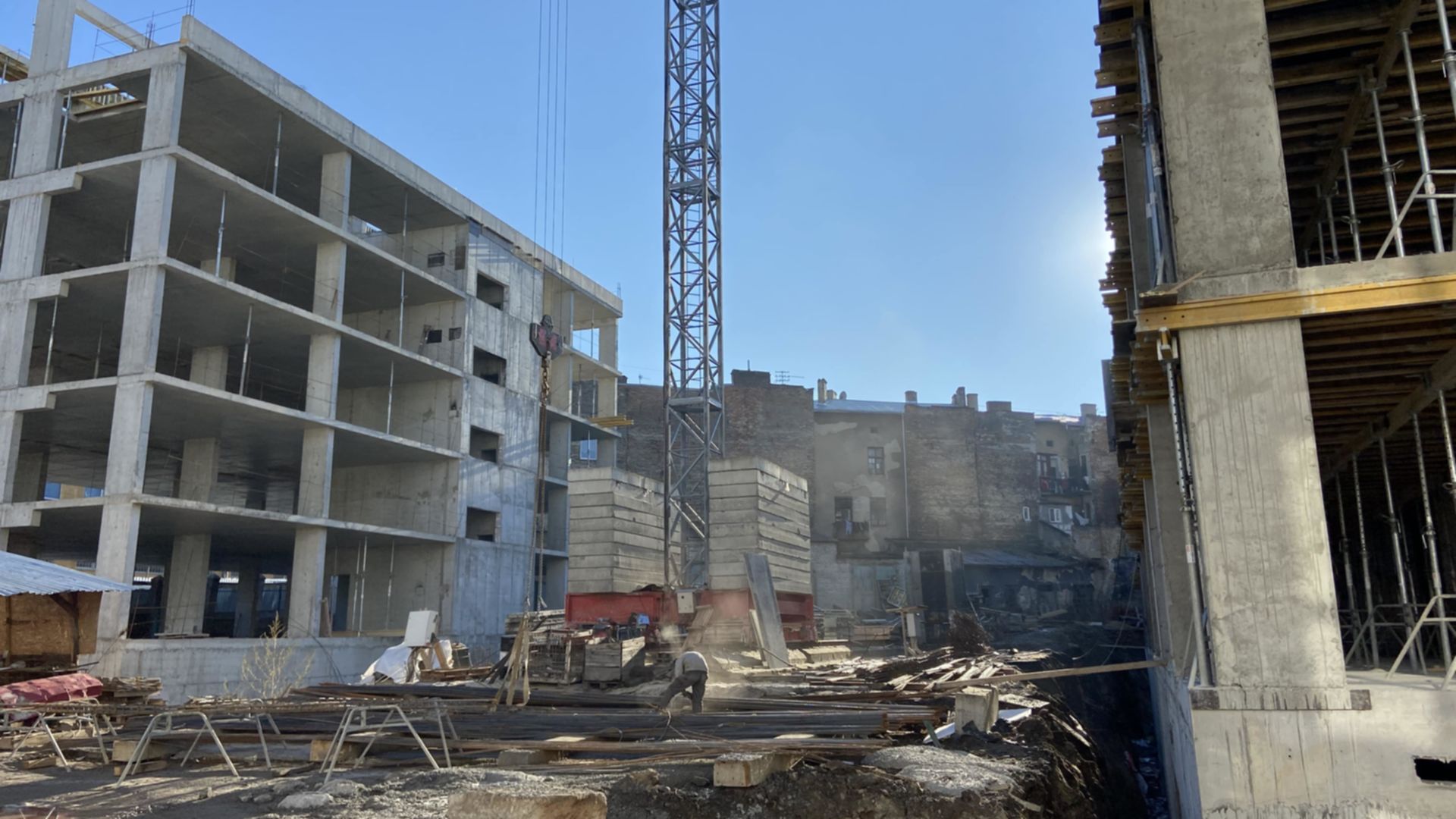

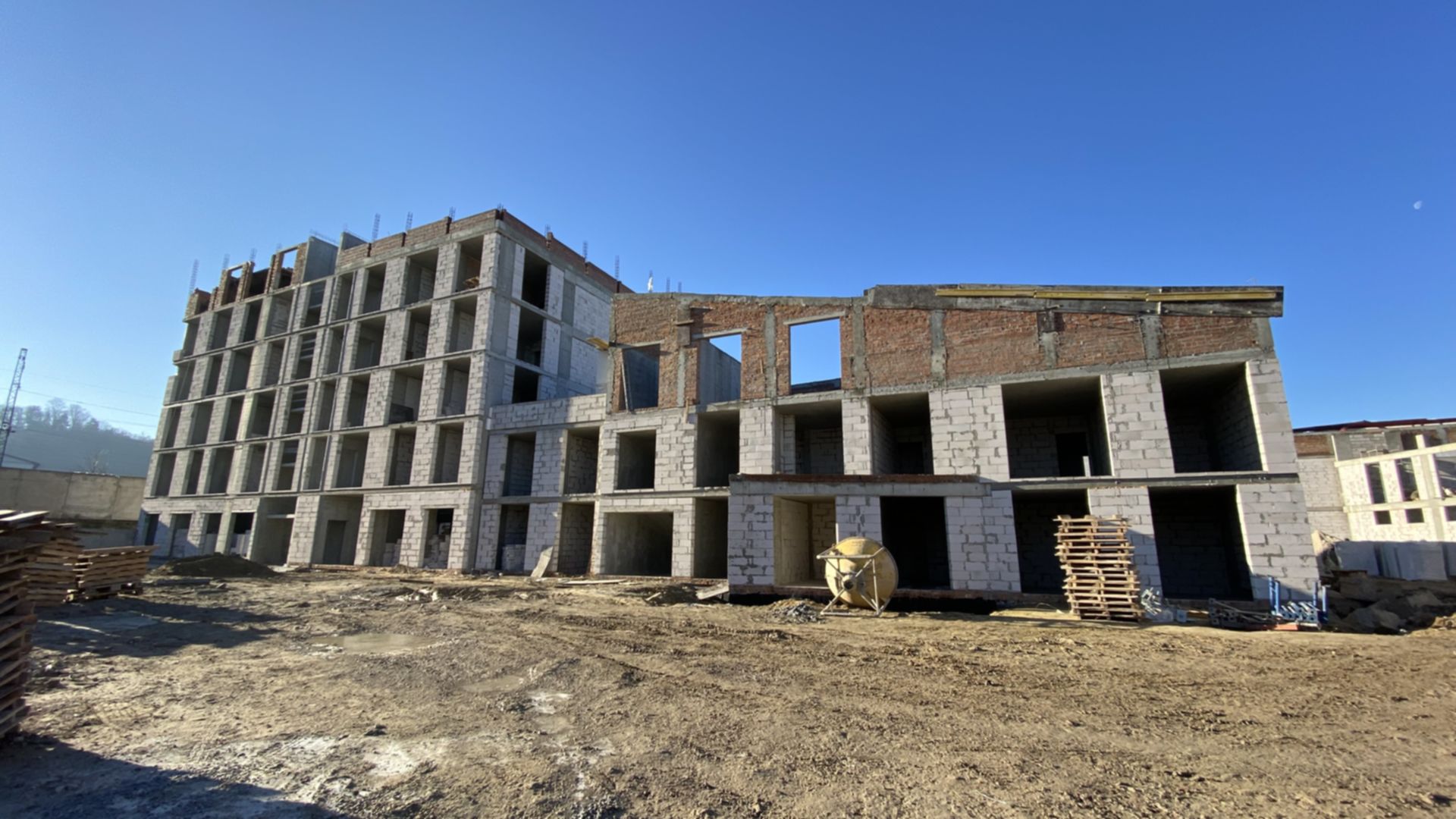

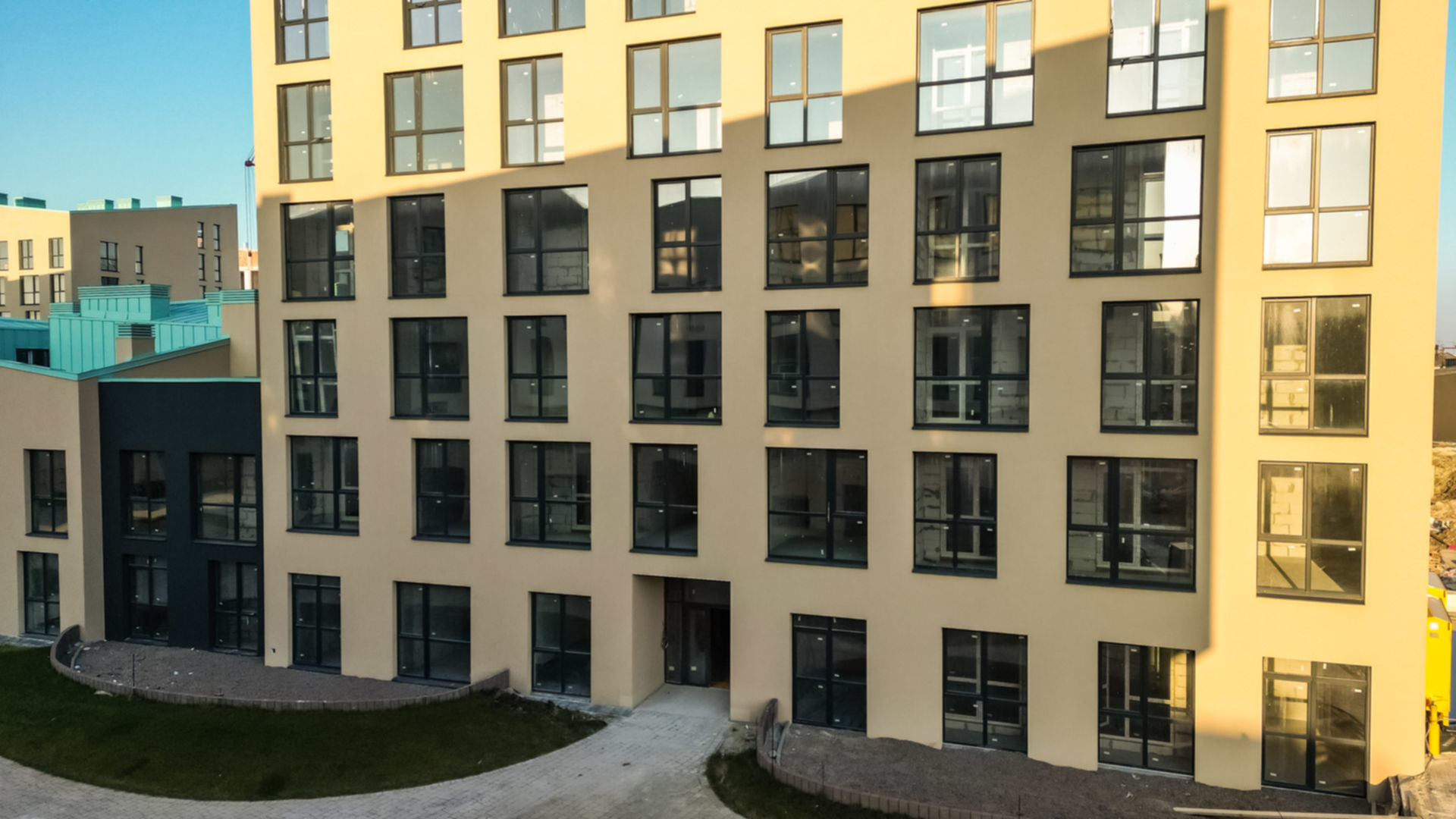

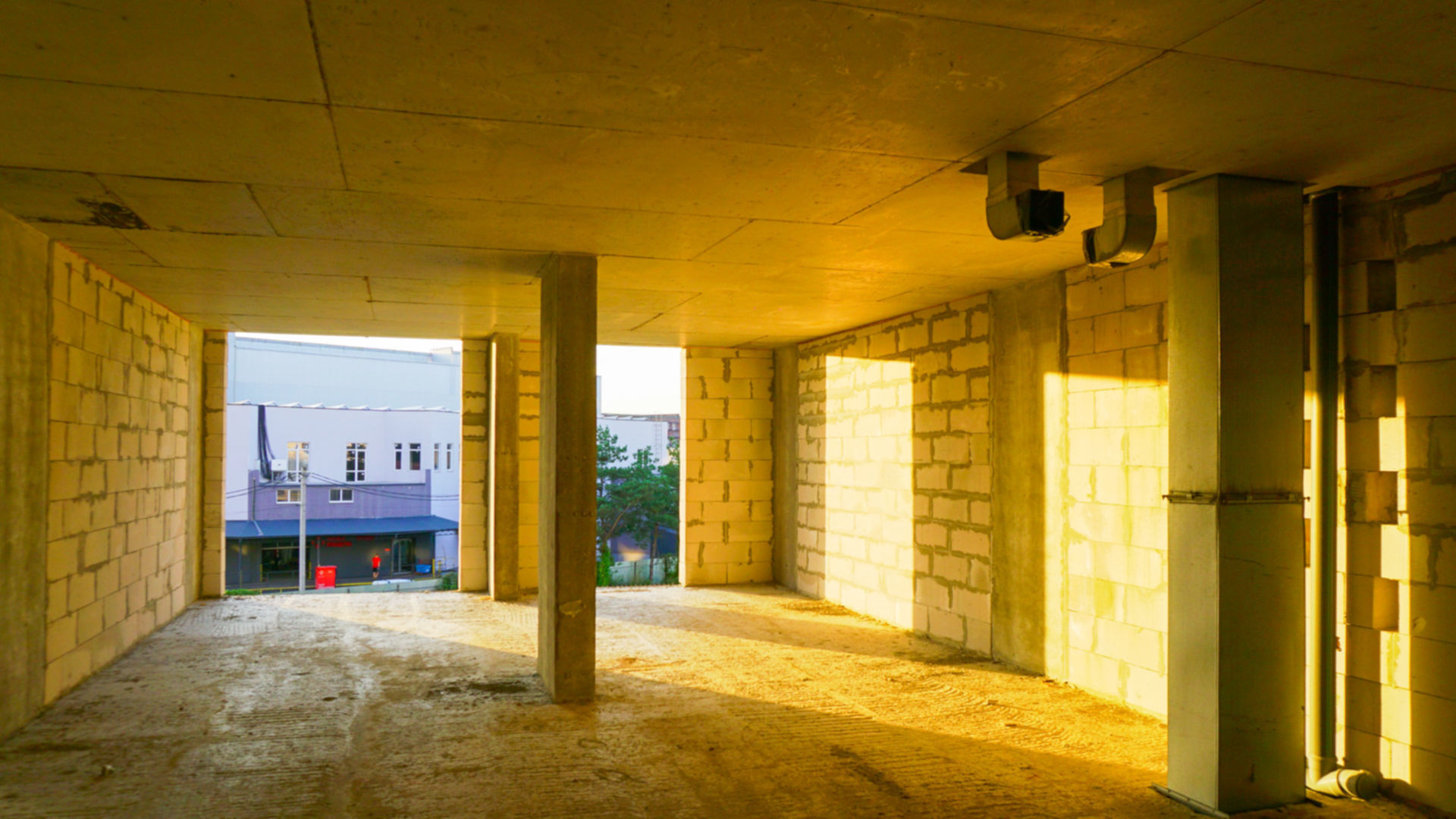

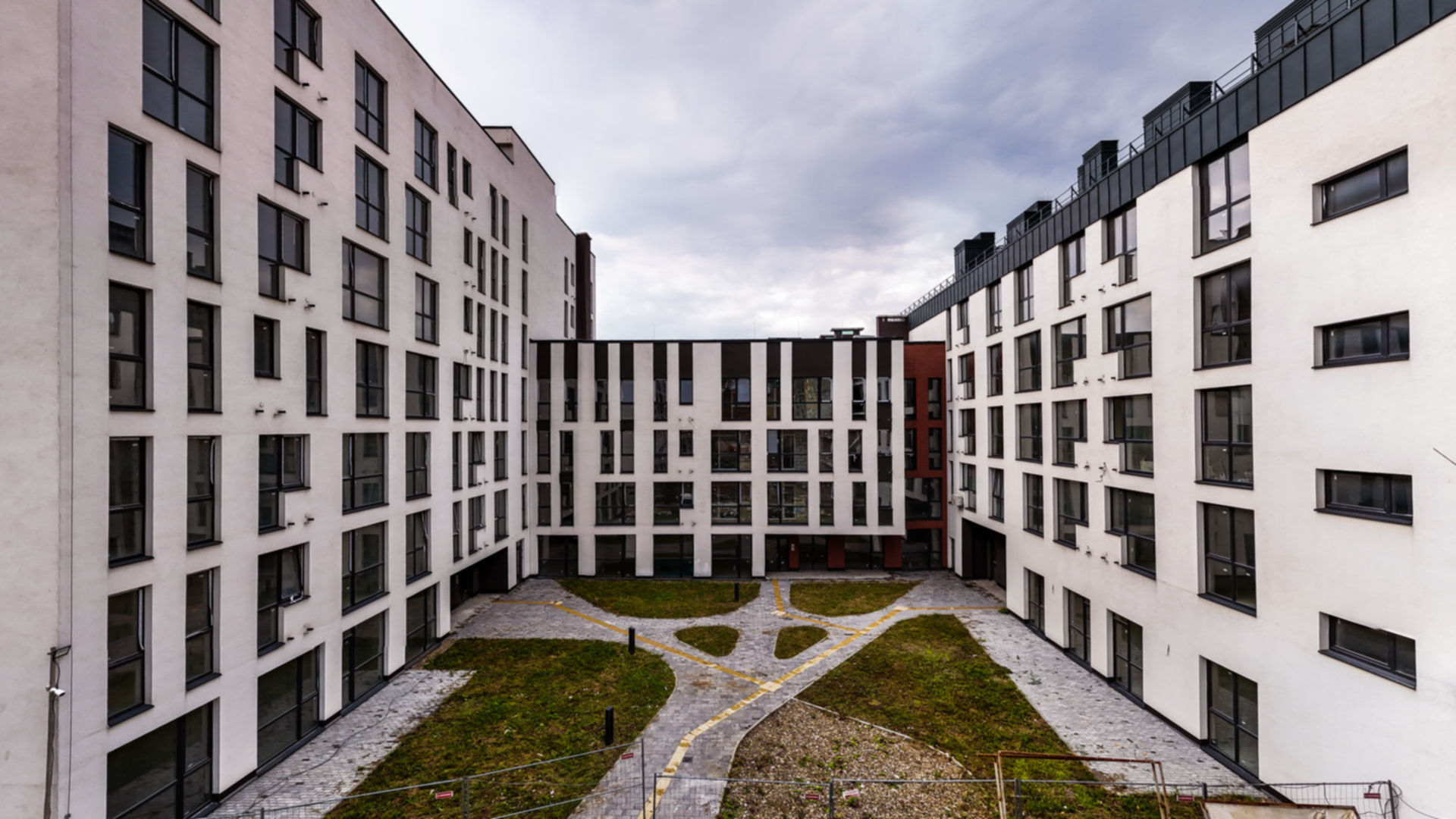

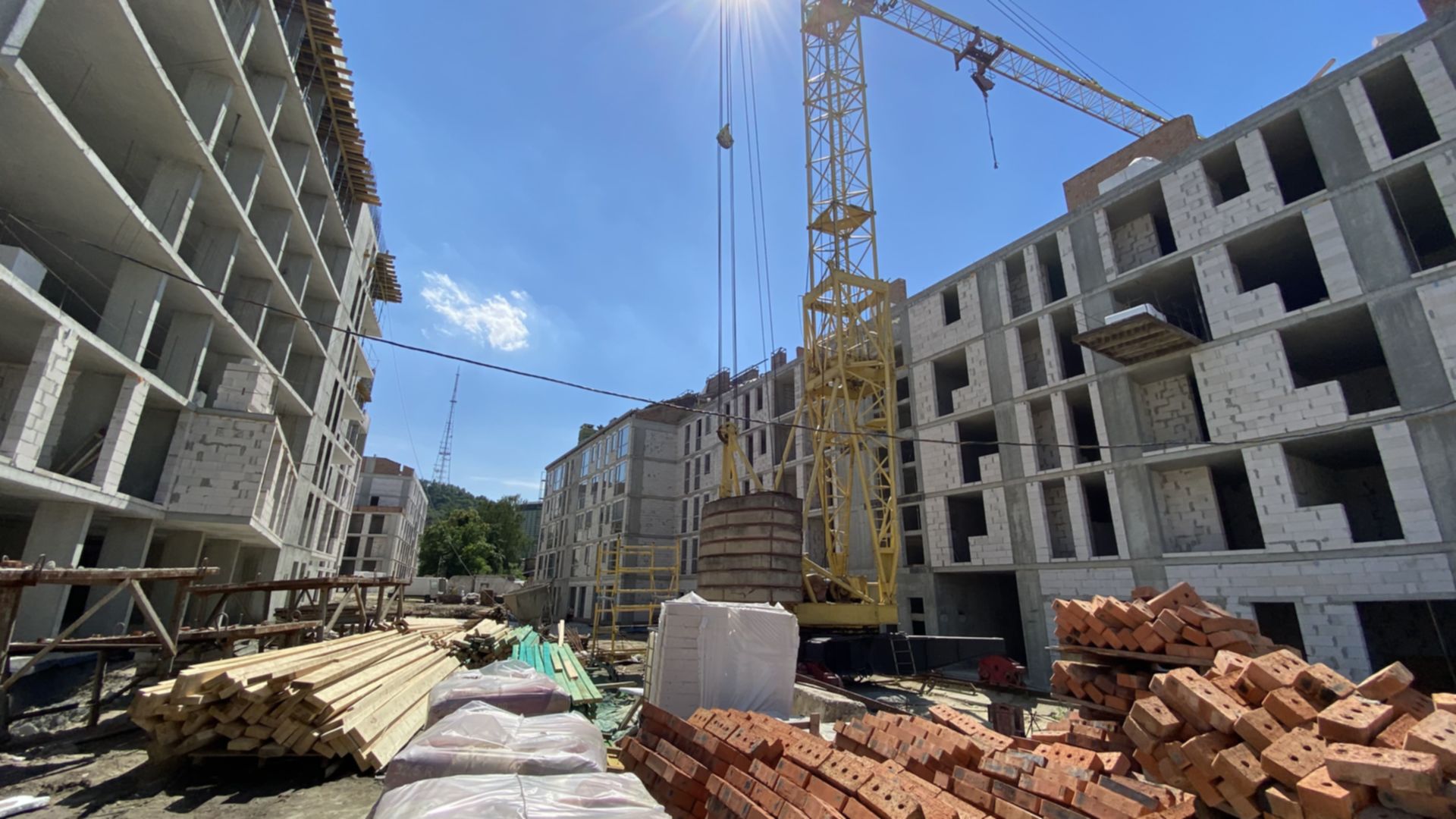

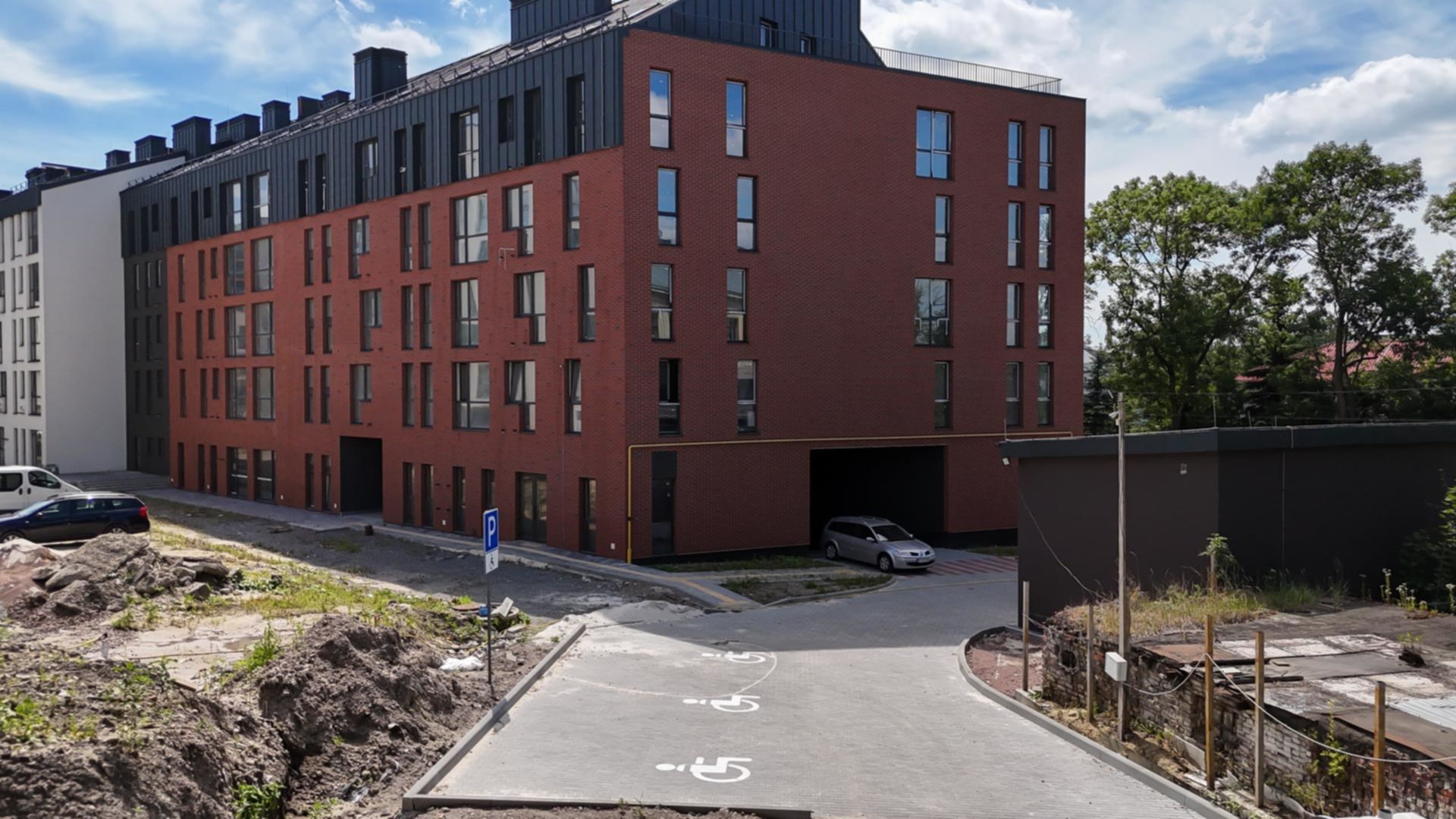

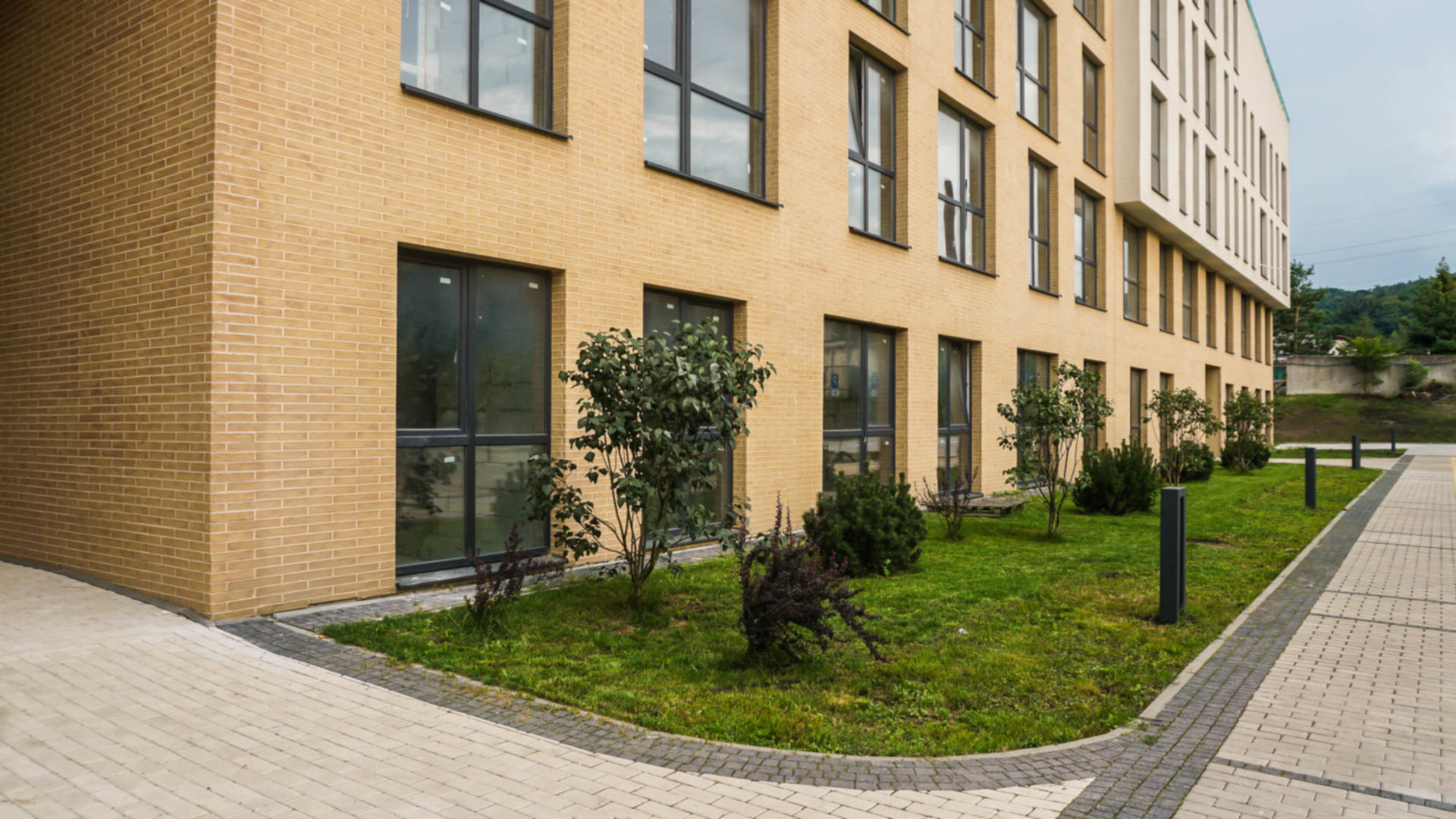

Очередь 3, Брама, секции В1-В6

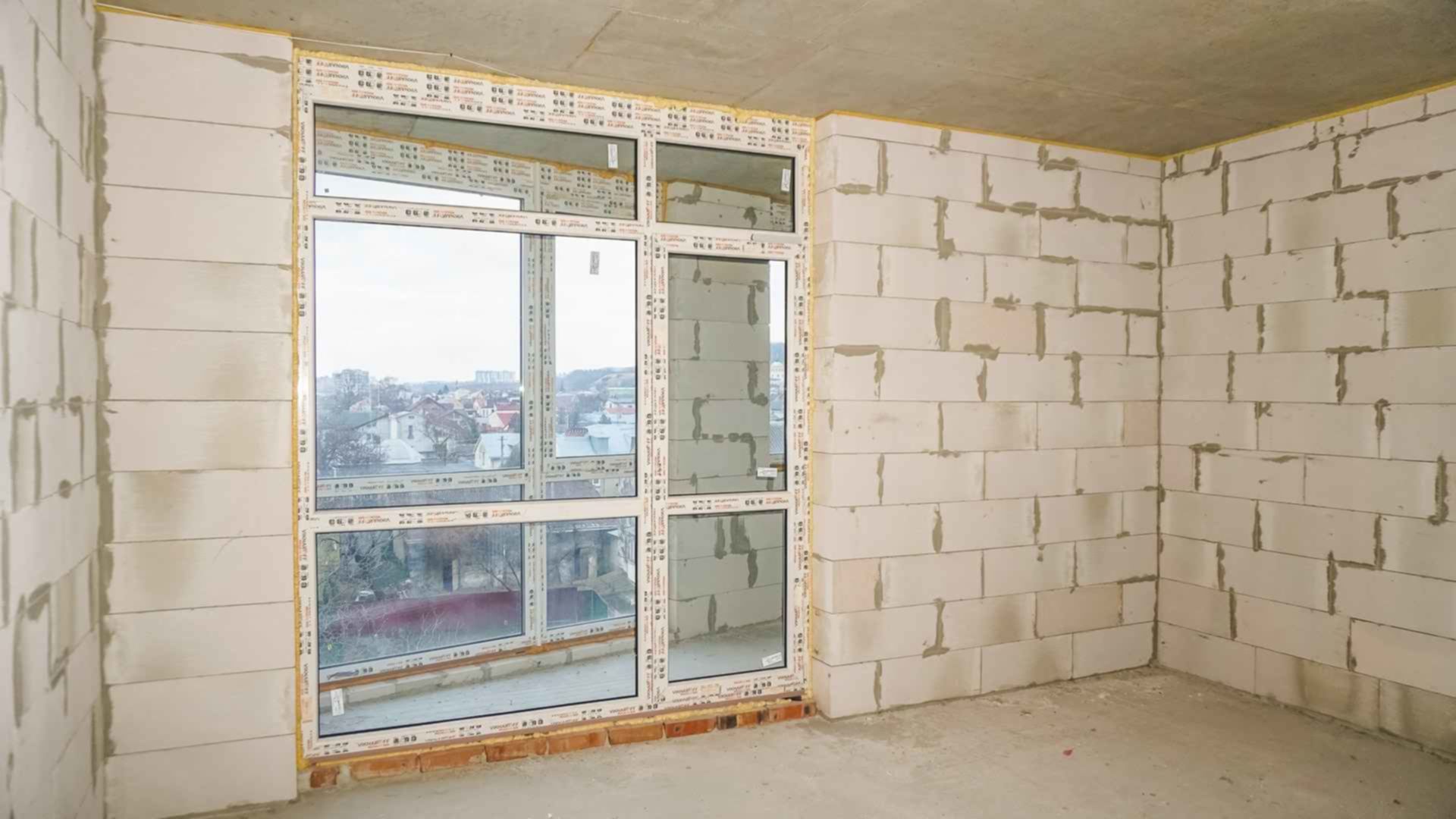

Технология монолитно-каркасная

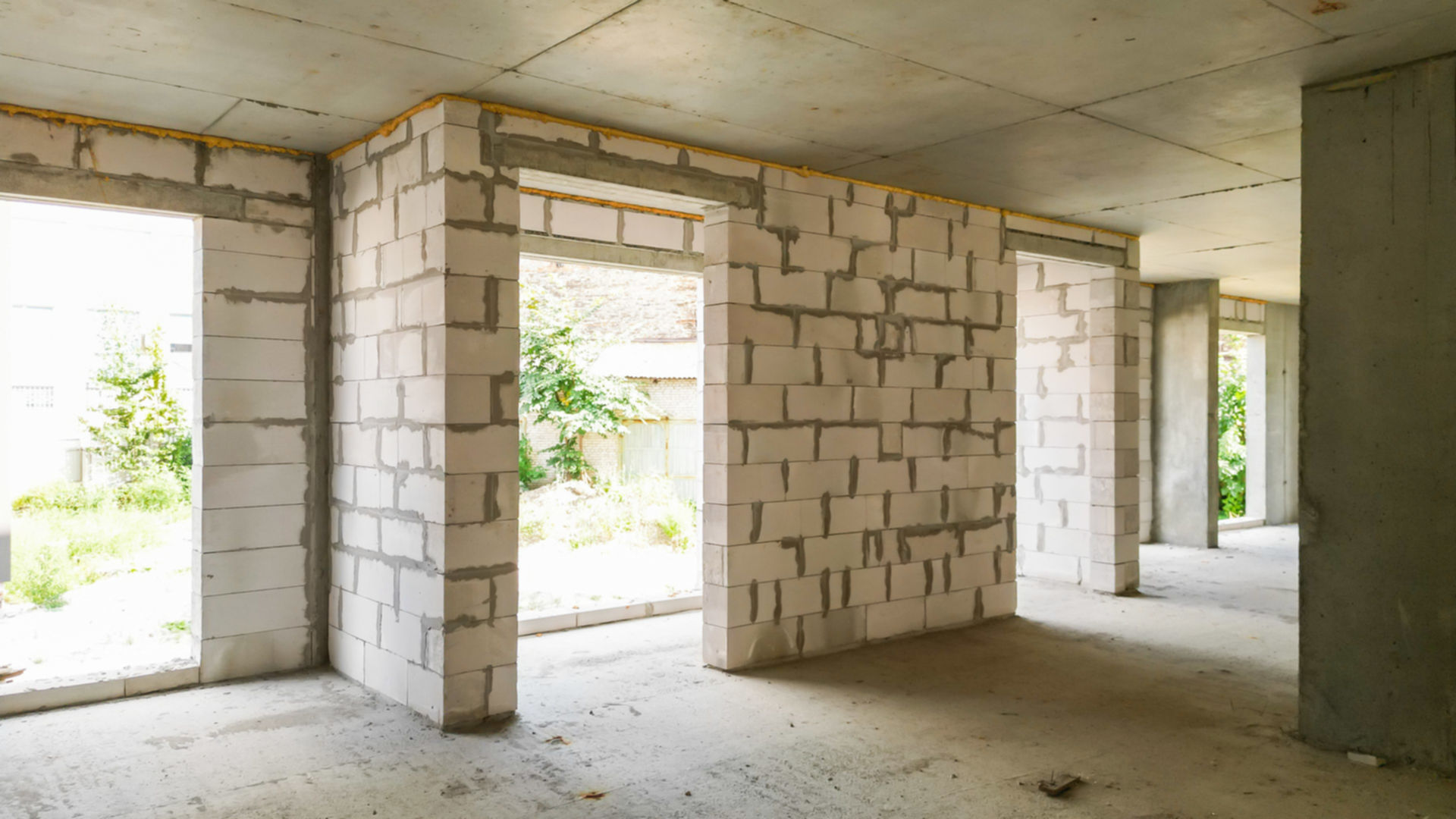

Внутренние работы
Дата сдачи 4 кв. 2024
Перенесено с 2 кв. 2024
Завершено 5 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на август 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на ноябрь 2021
Состоянием на май 2021

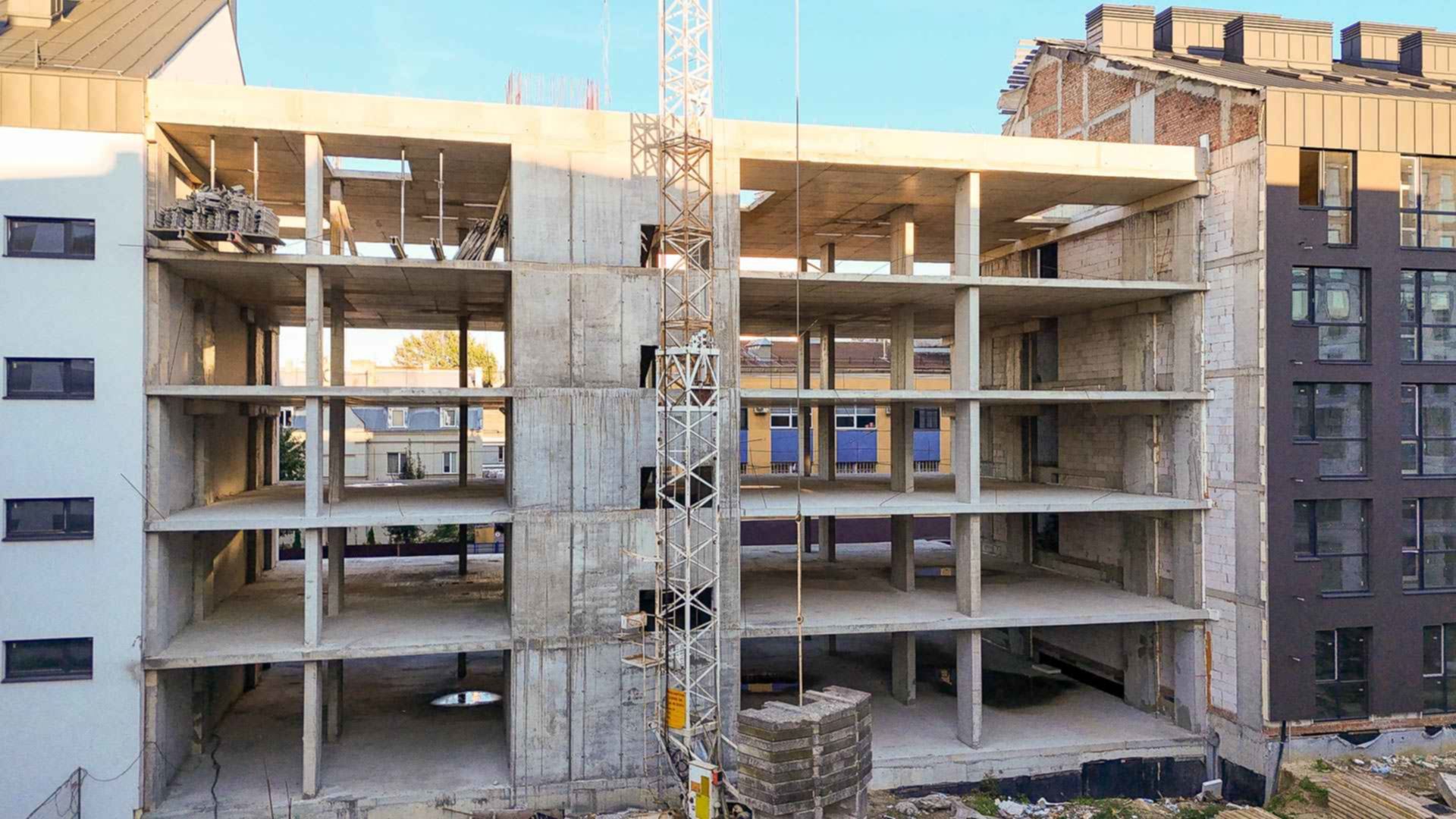

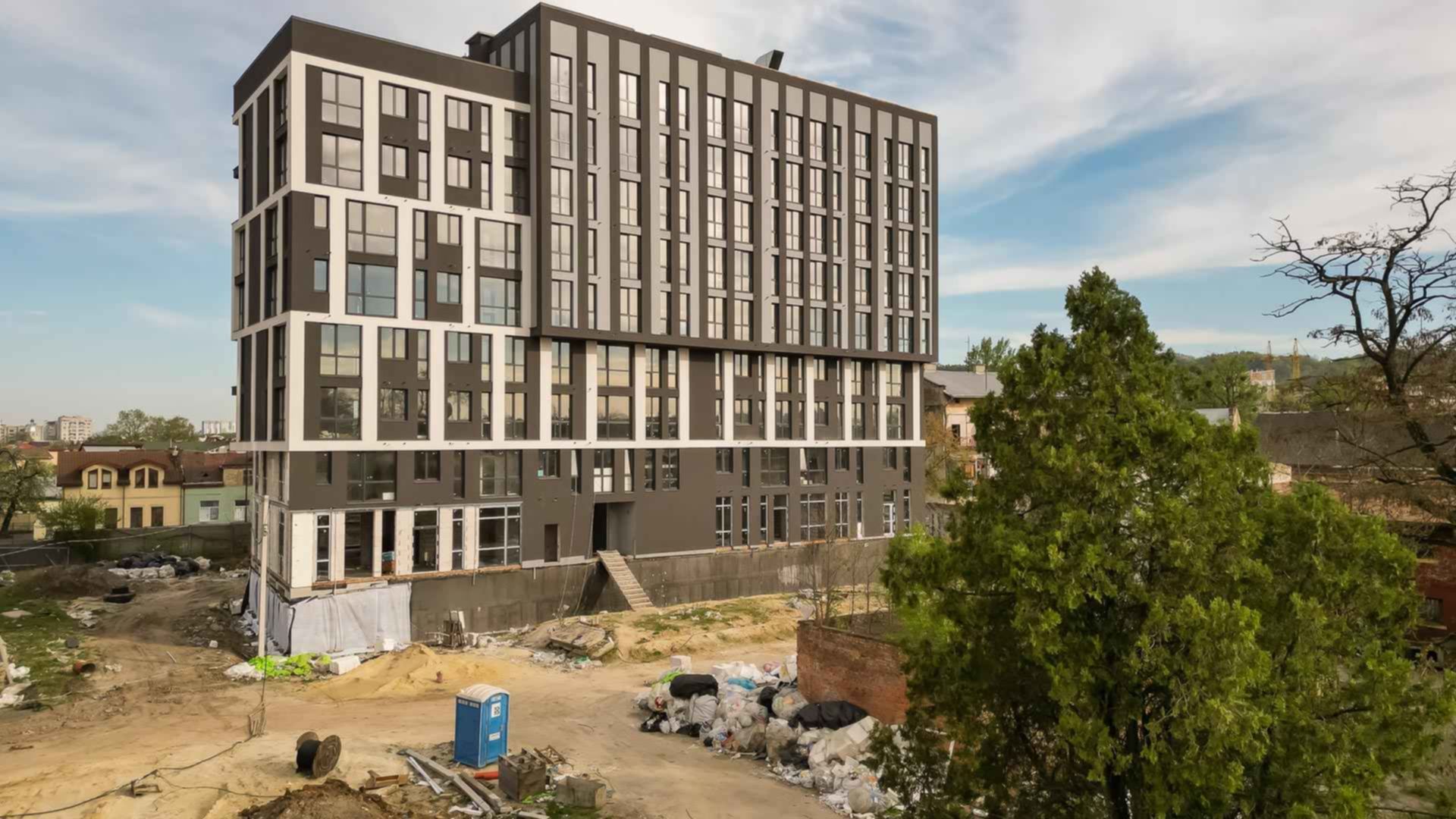

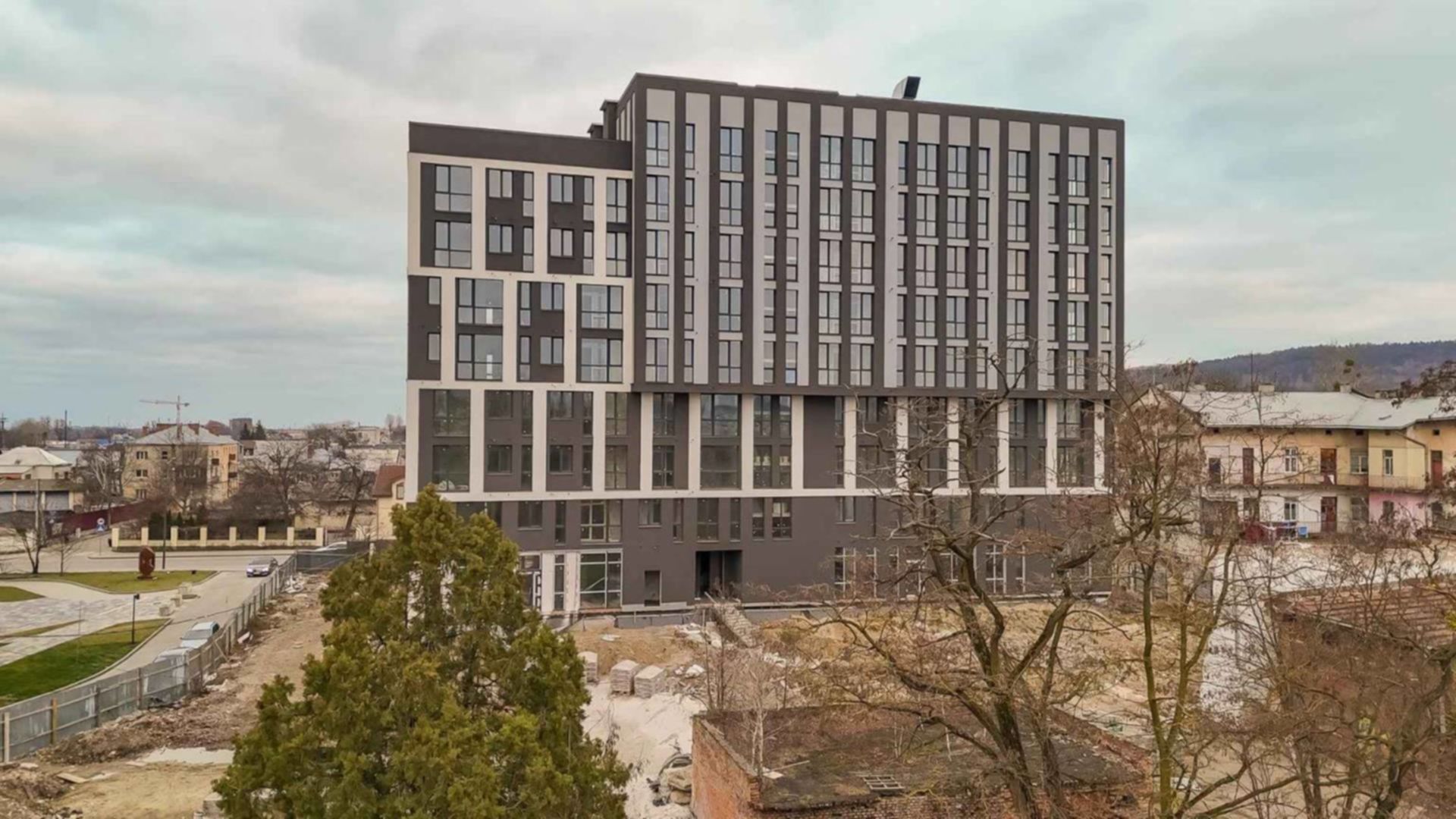

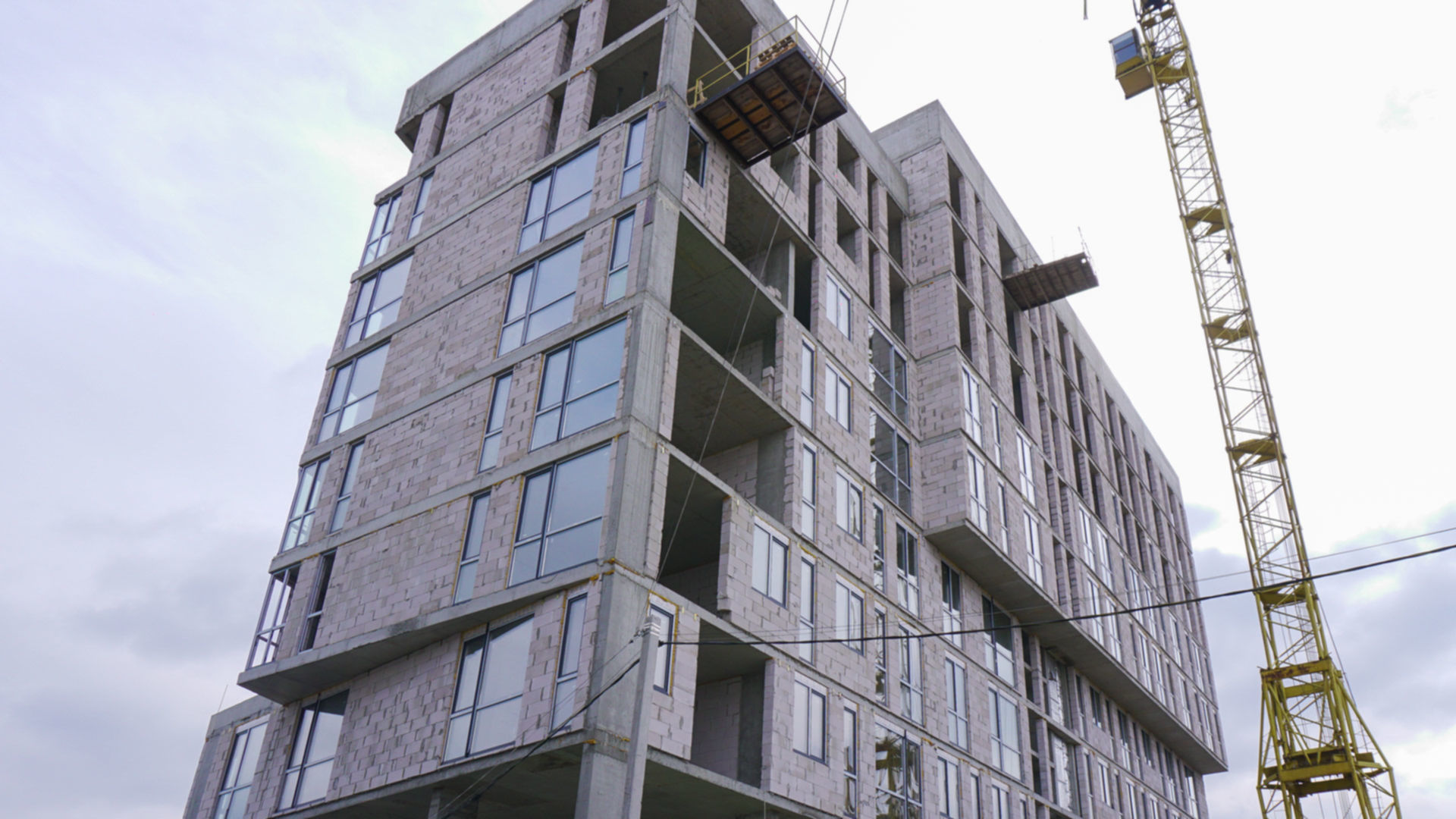

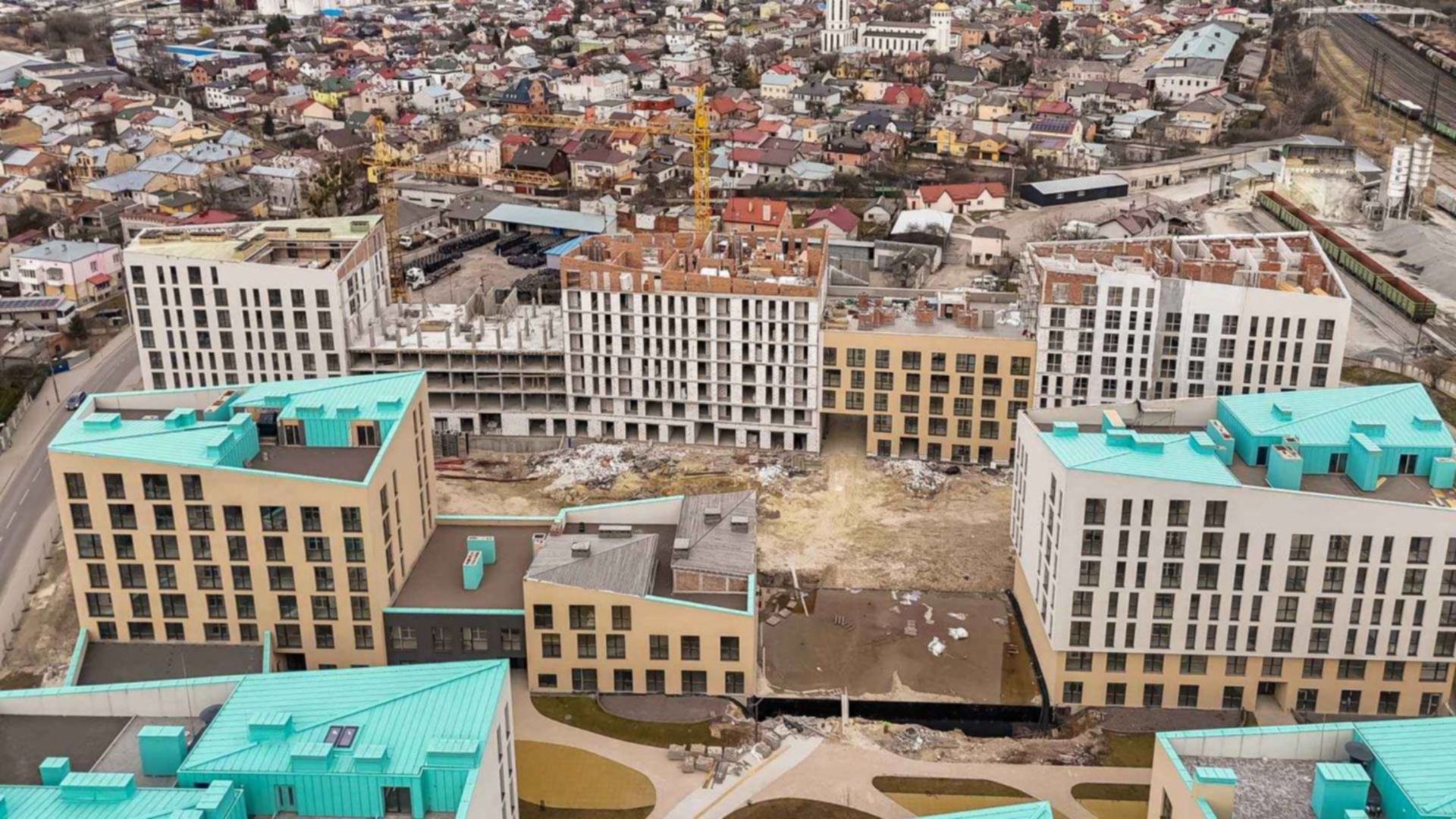

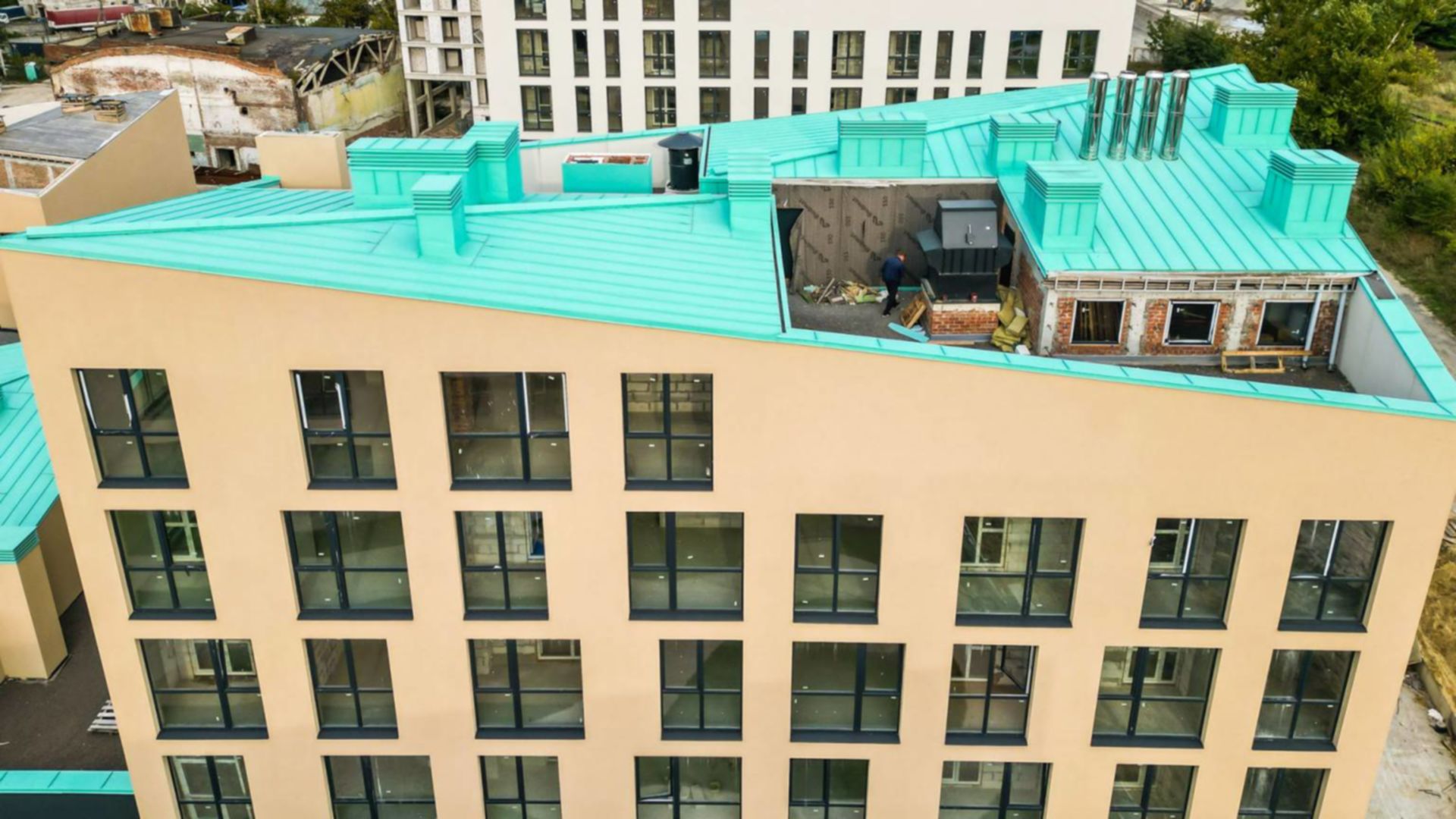

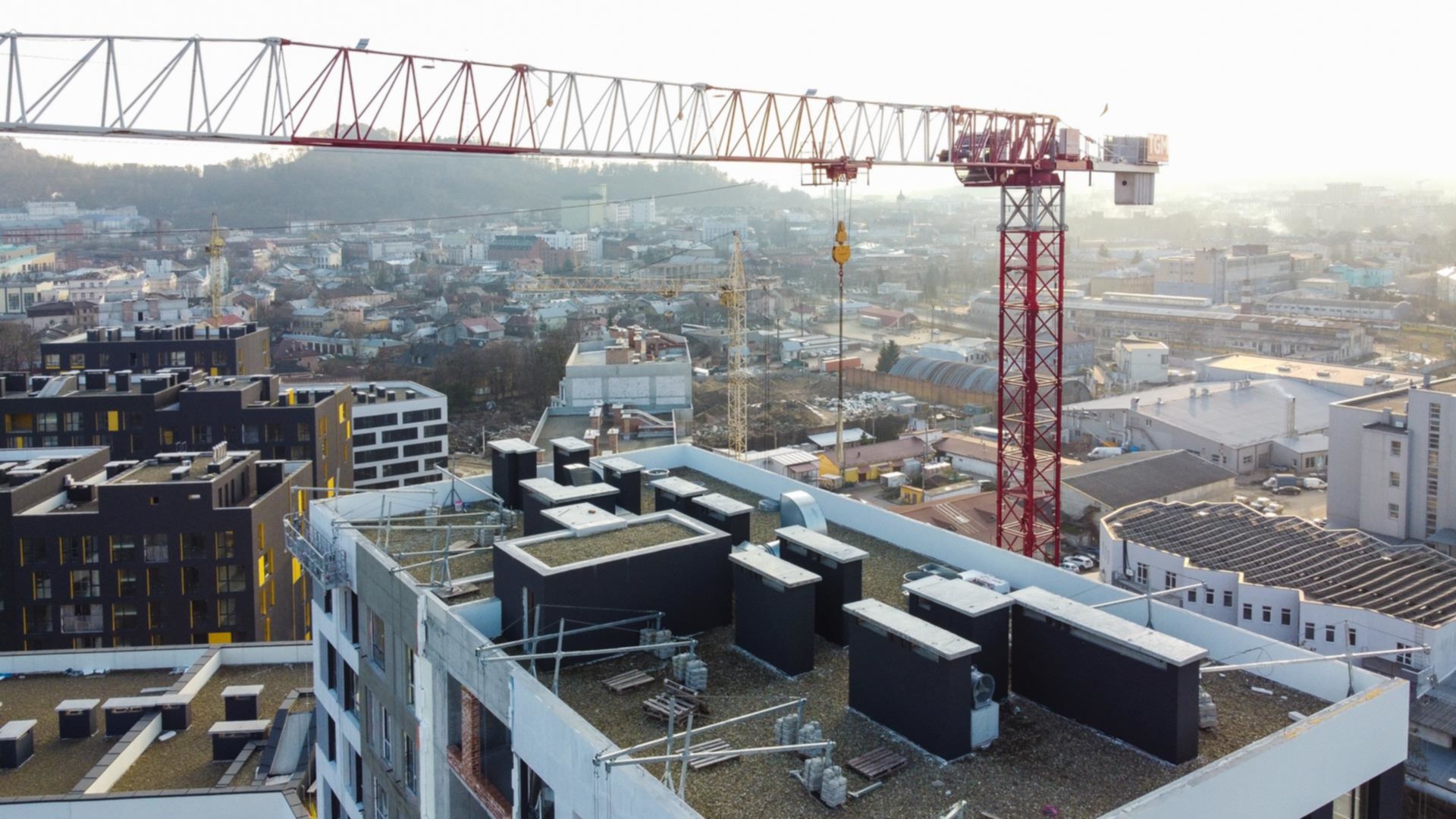

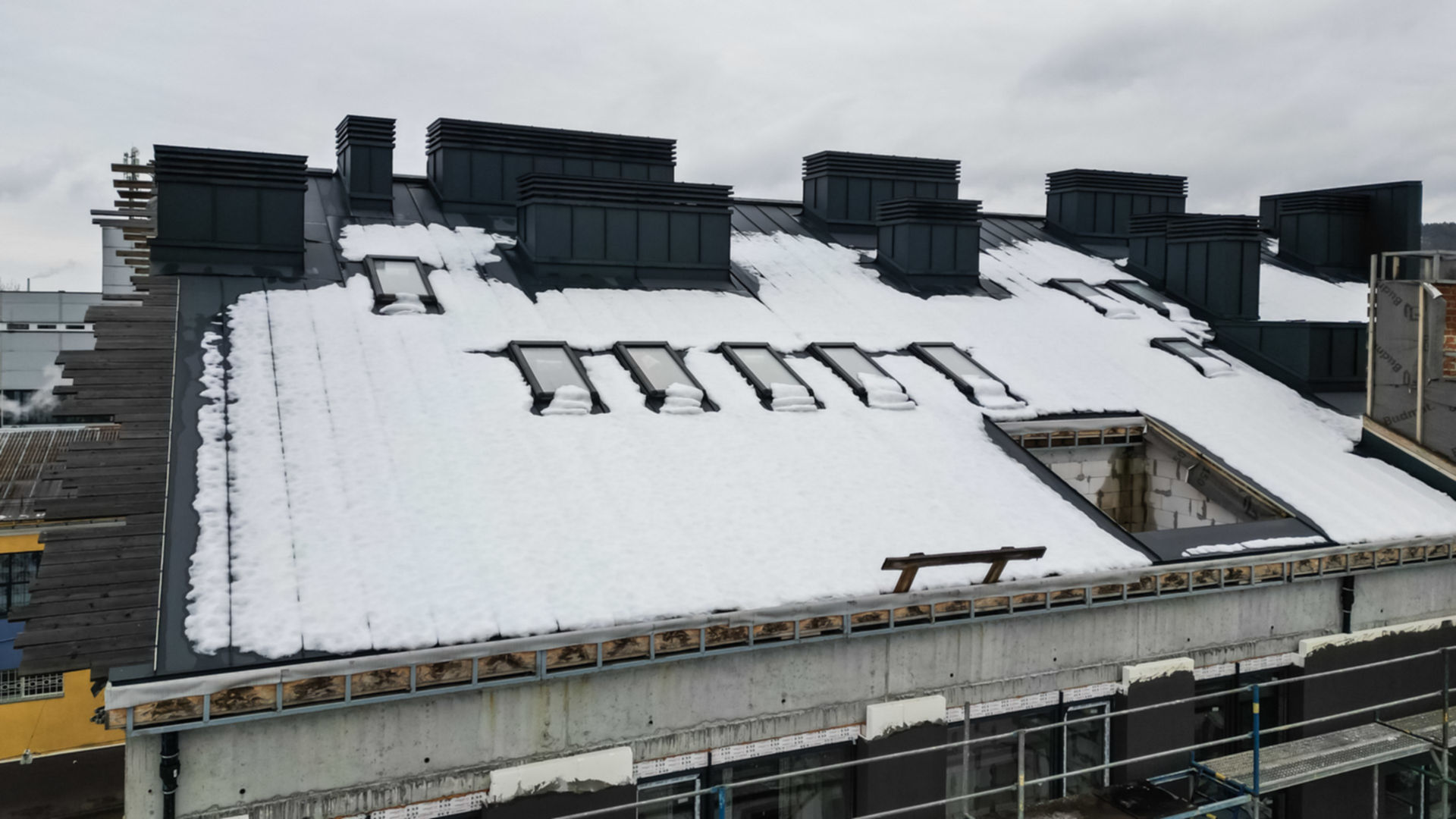

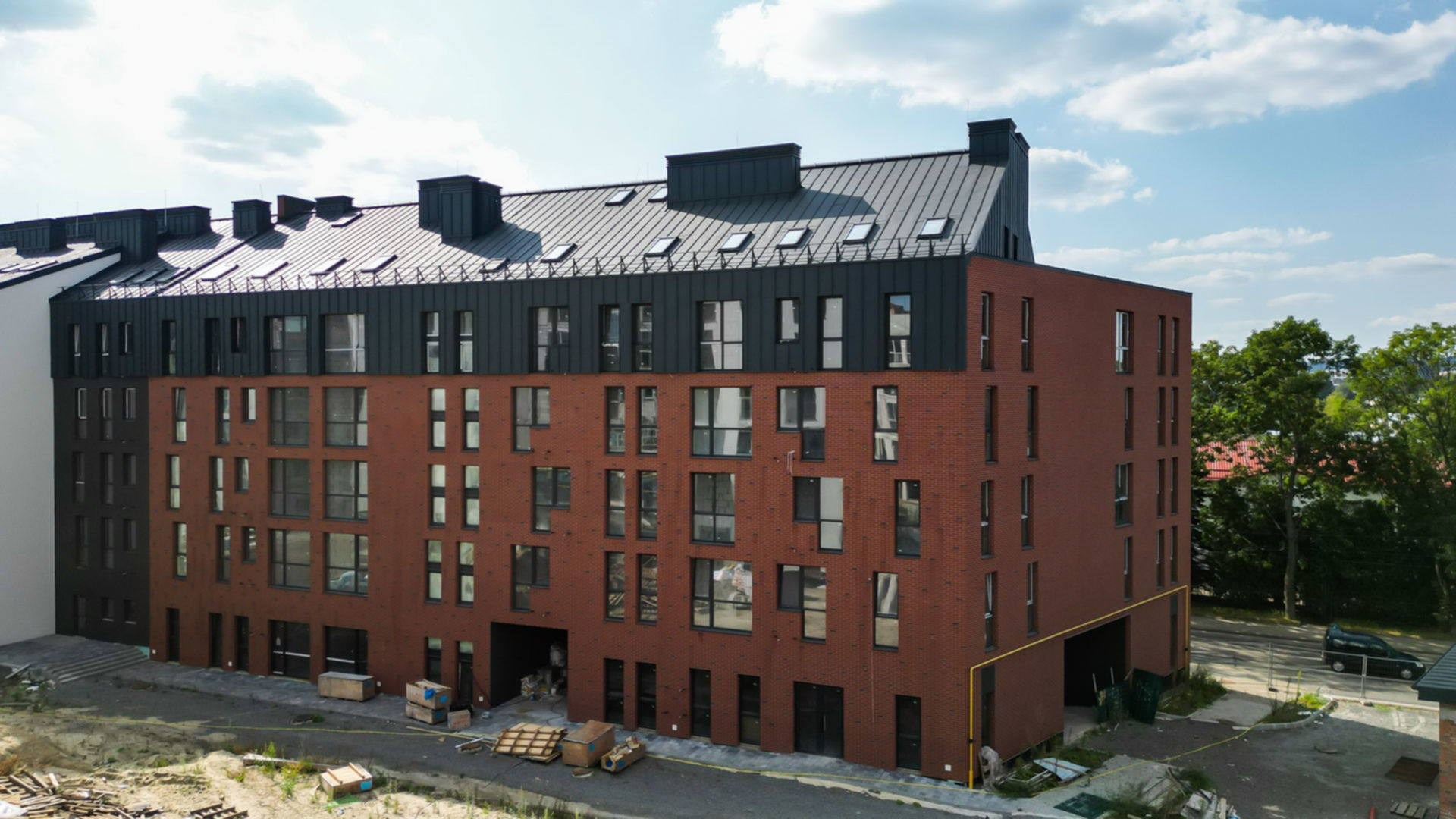

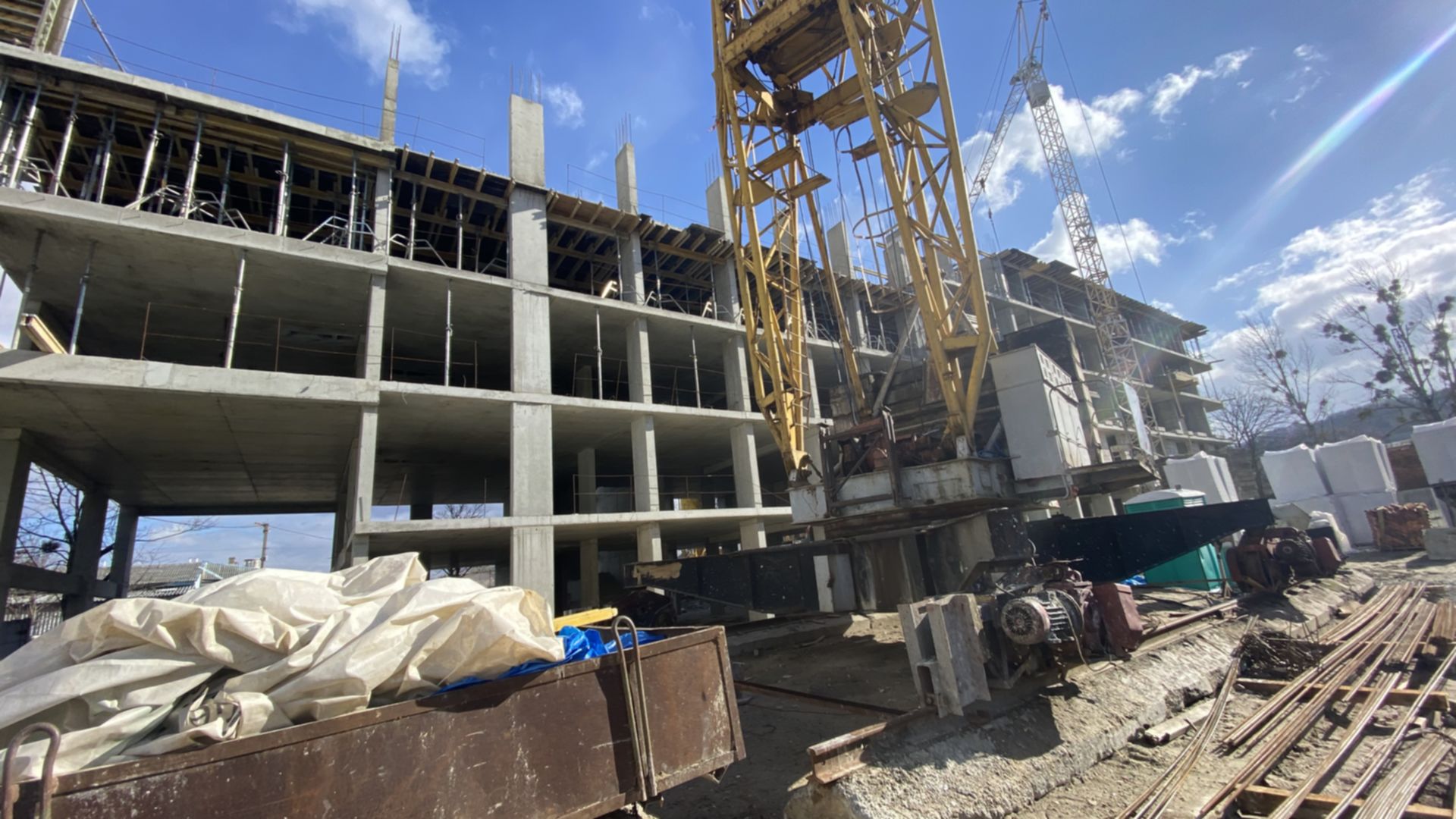

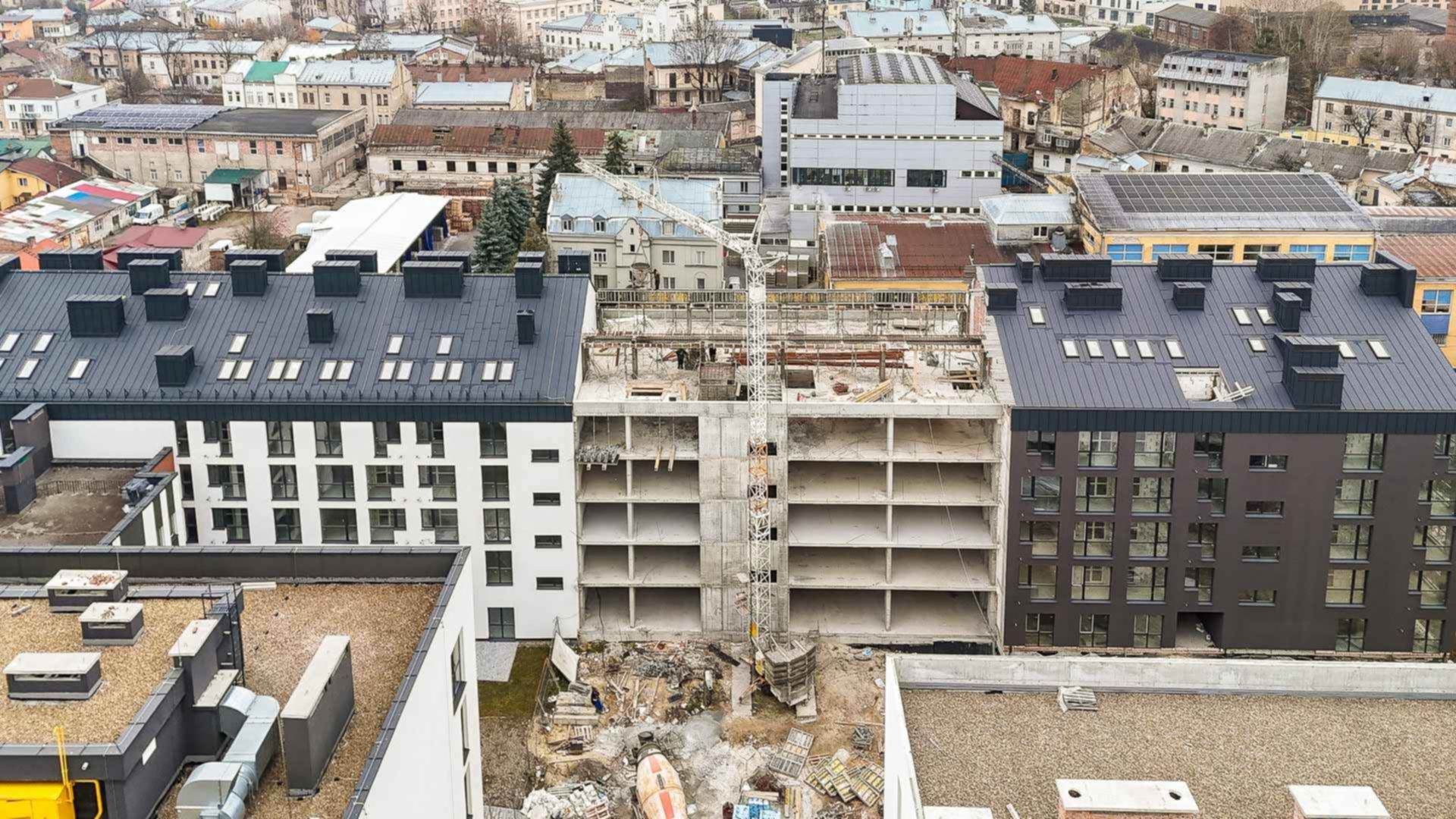

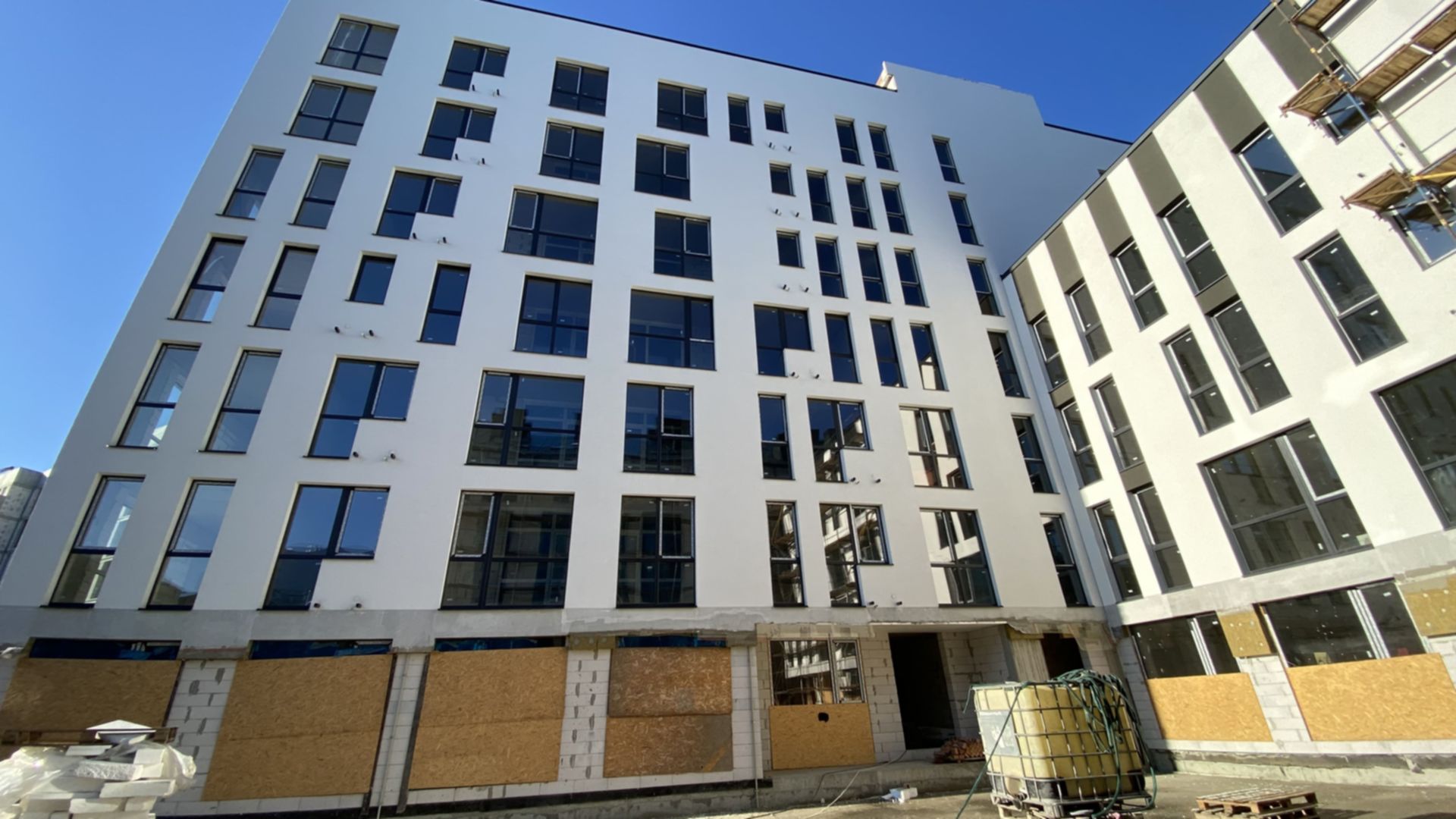

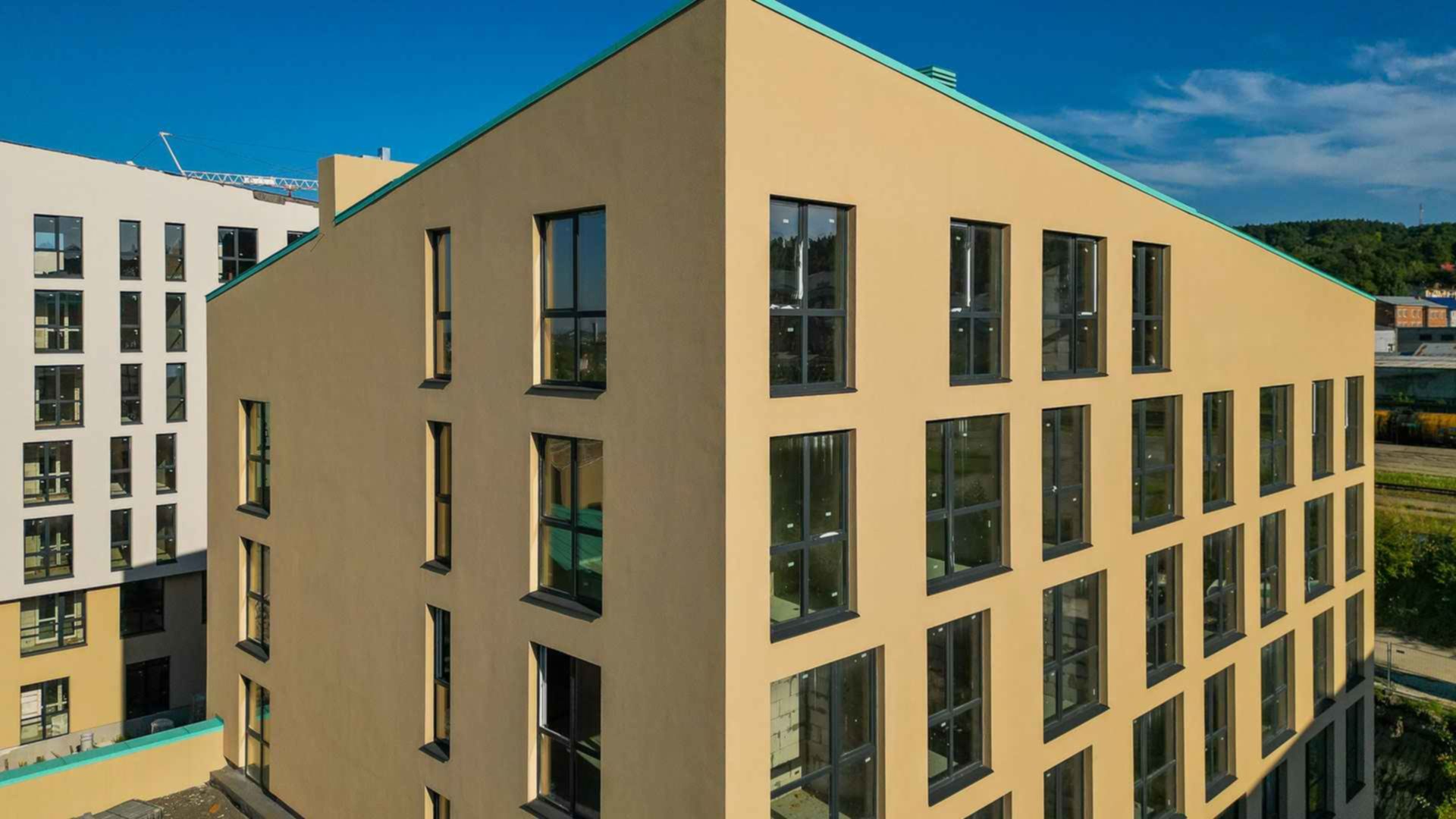

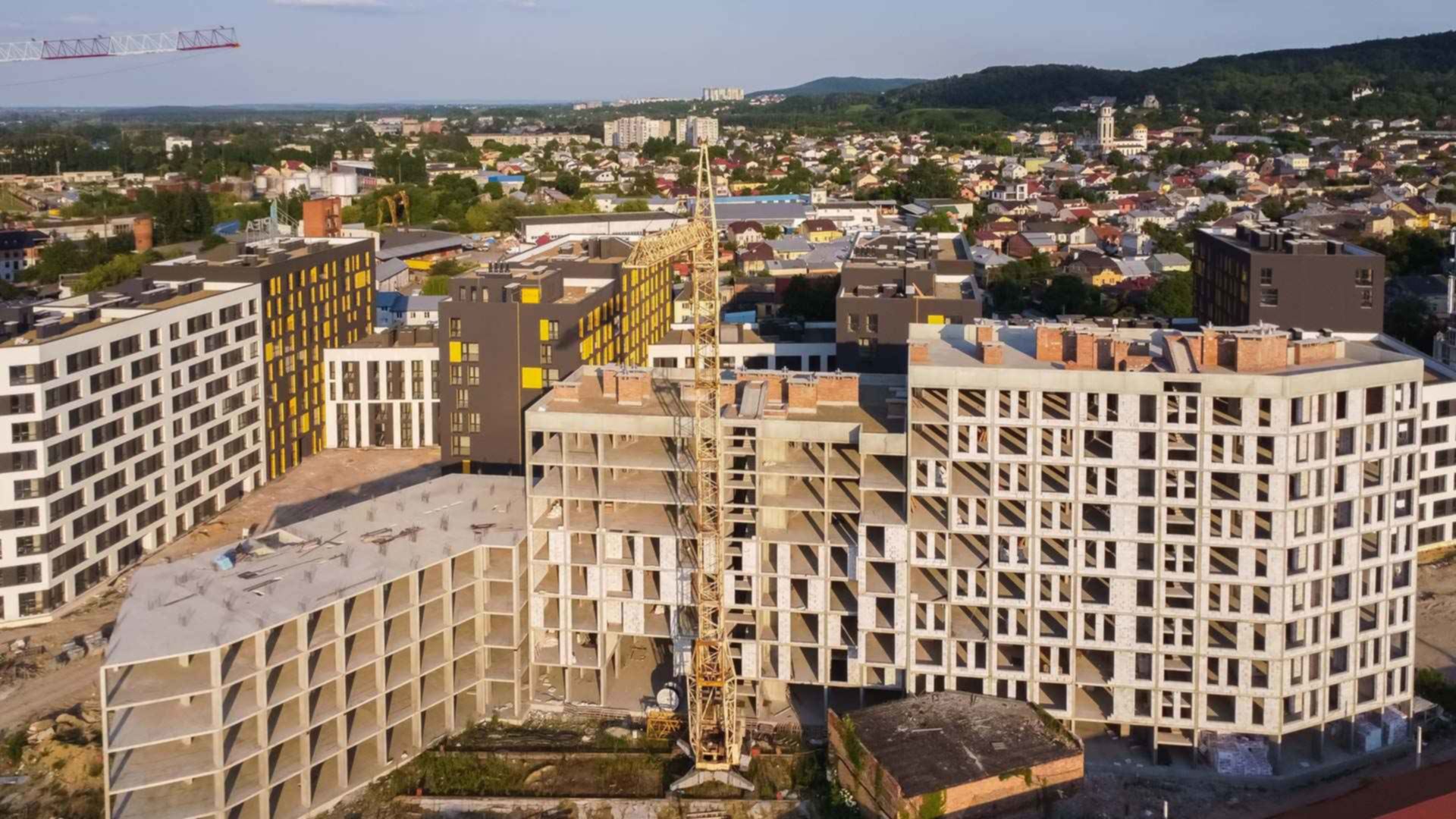

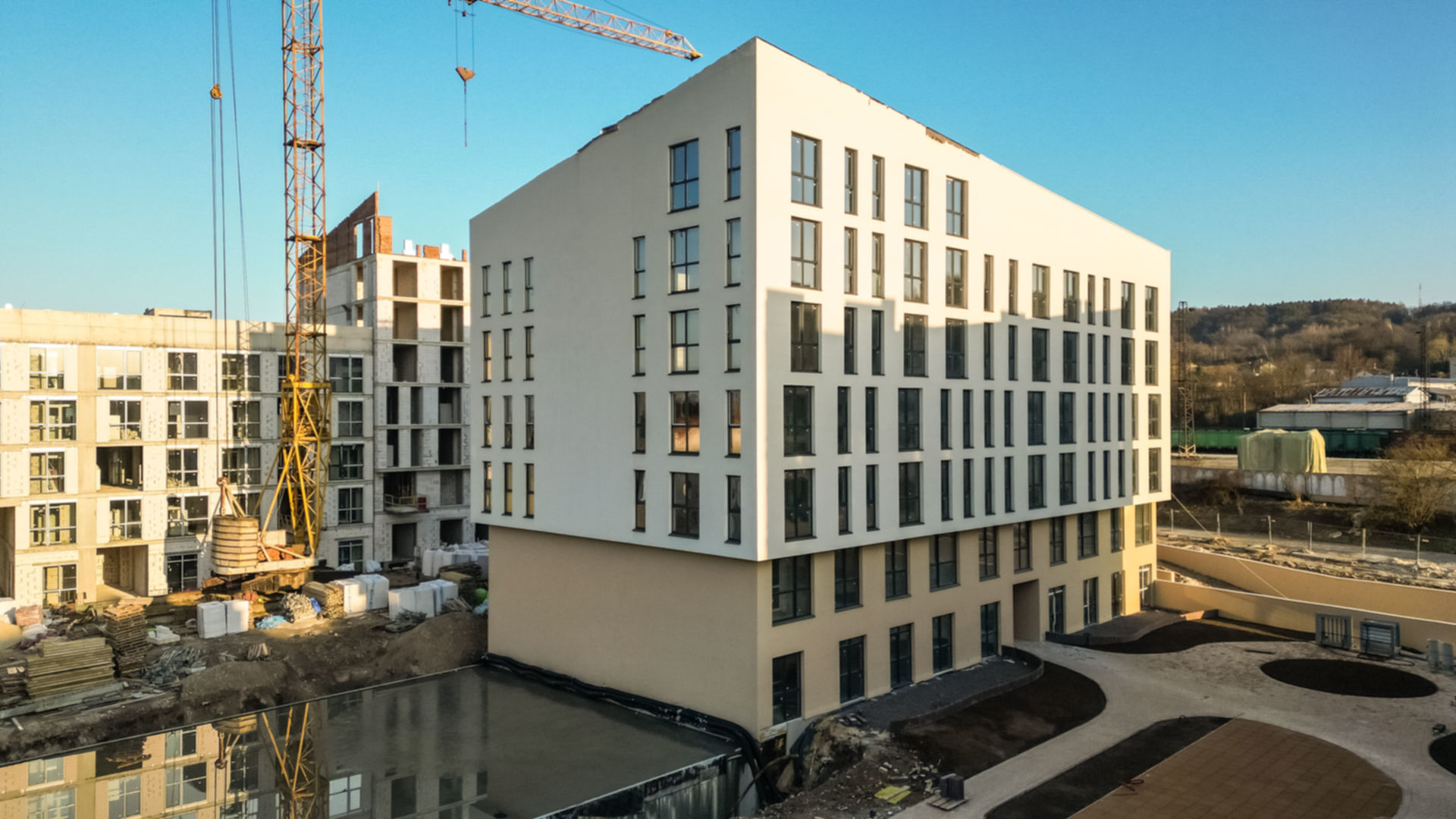

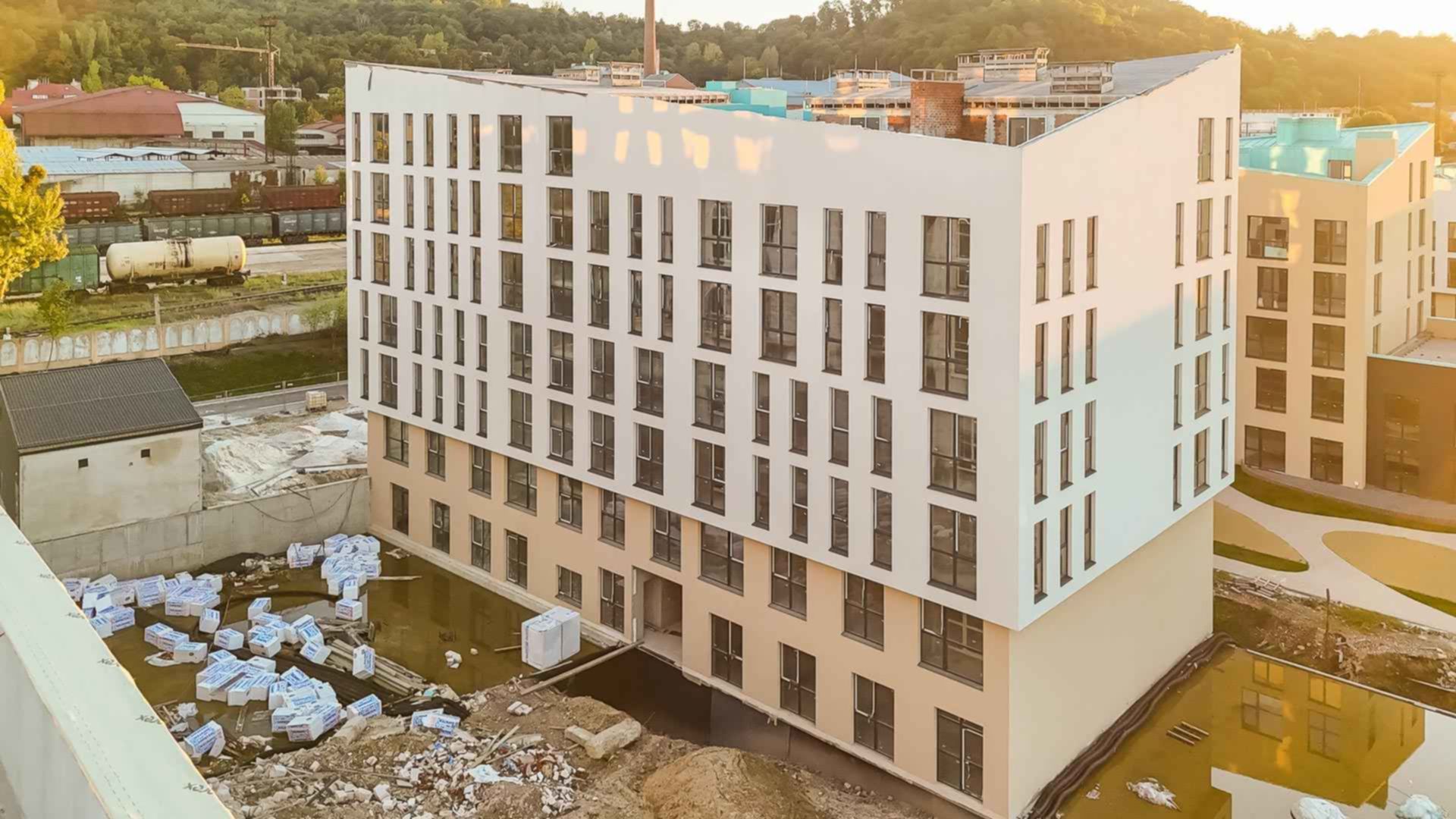

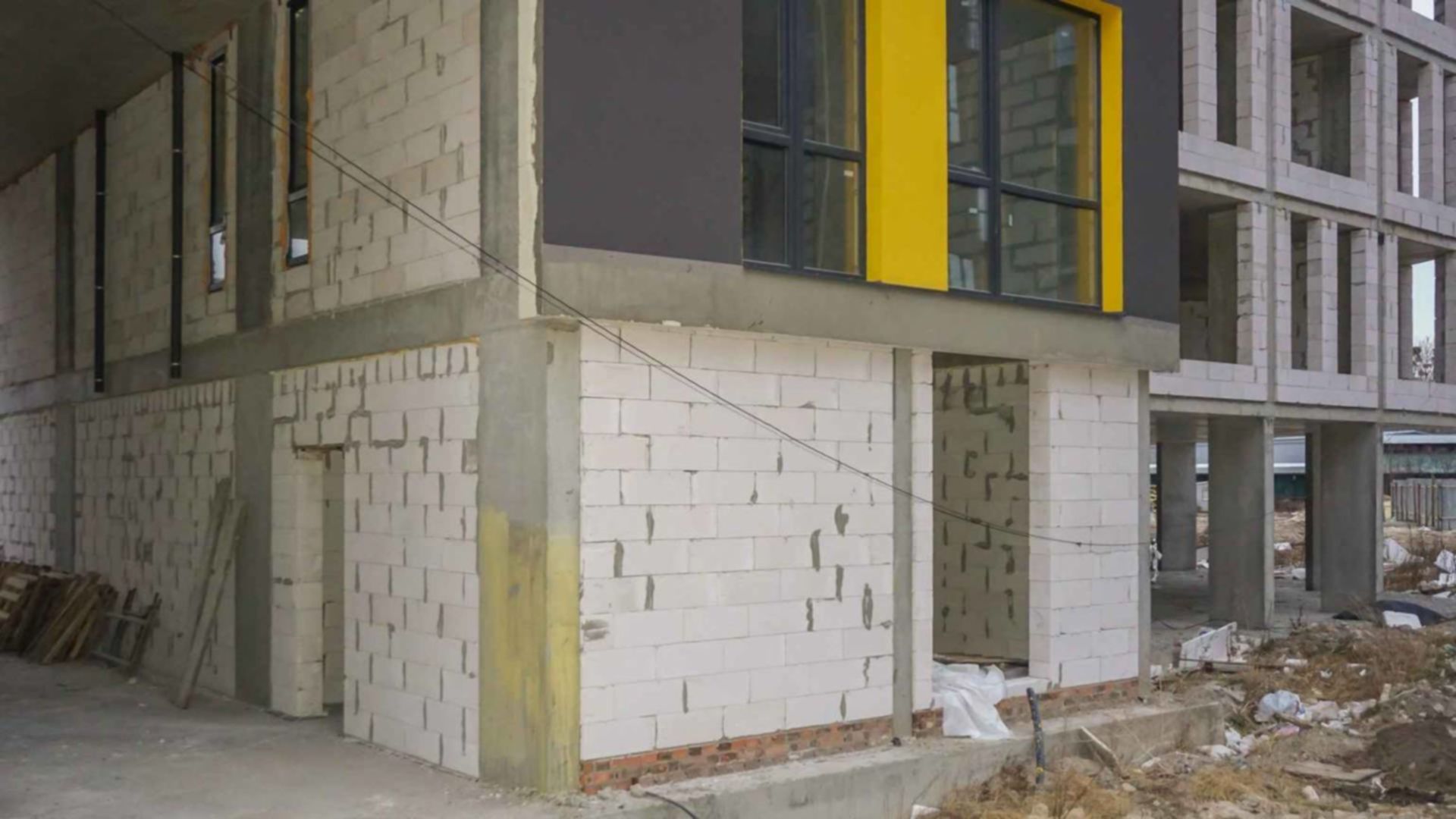

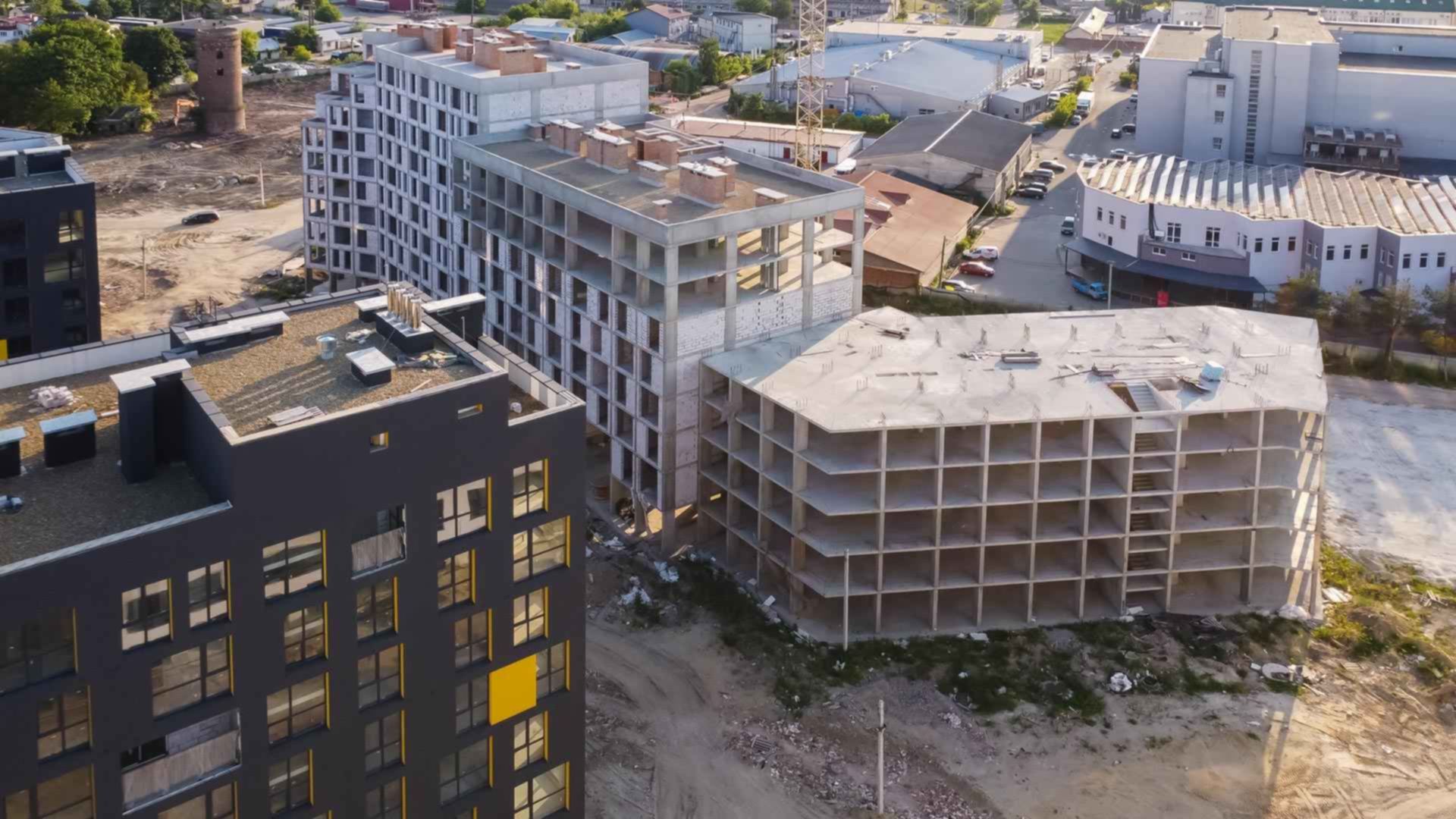

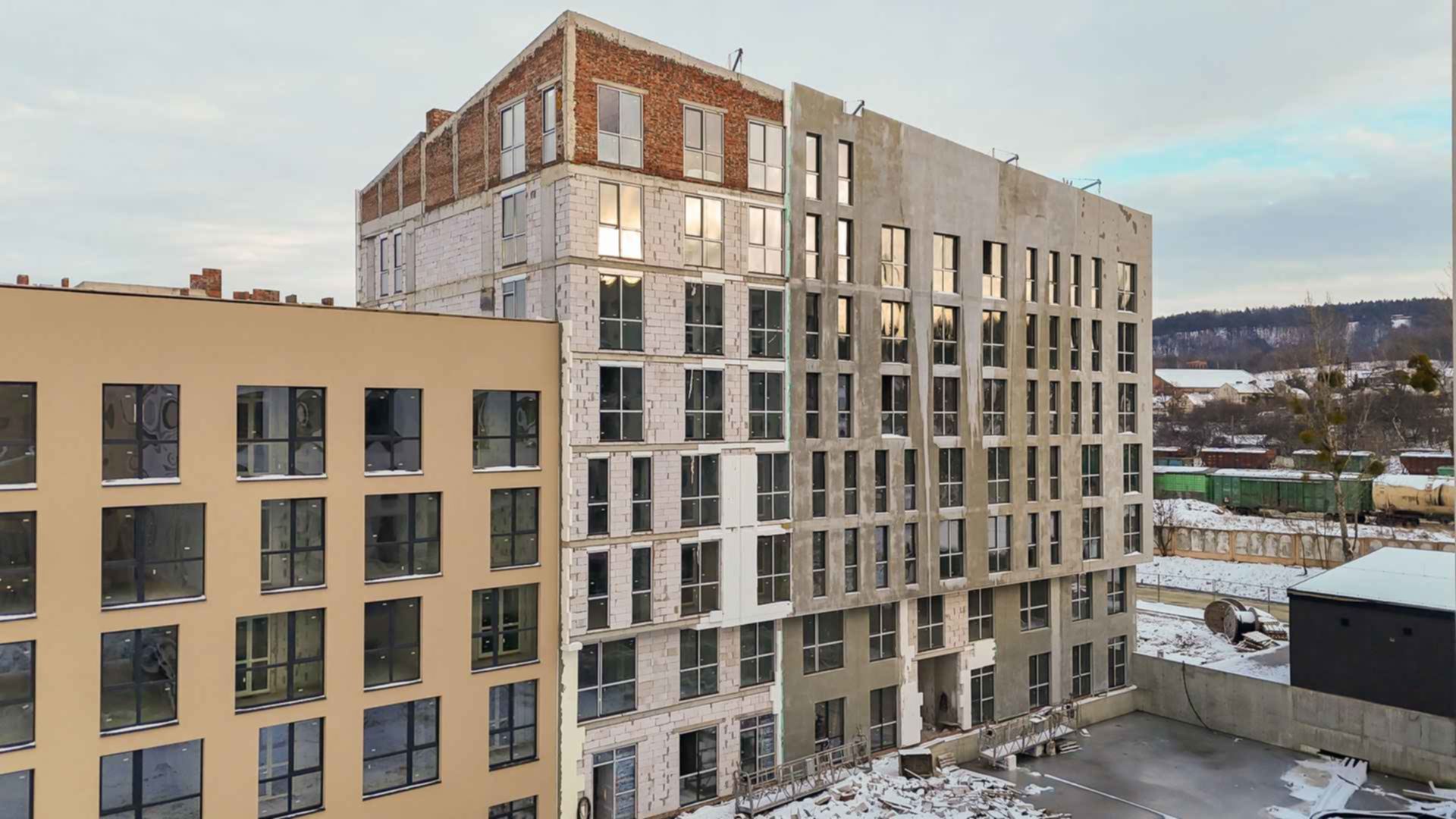

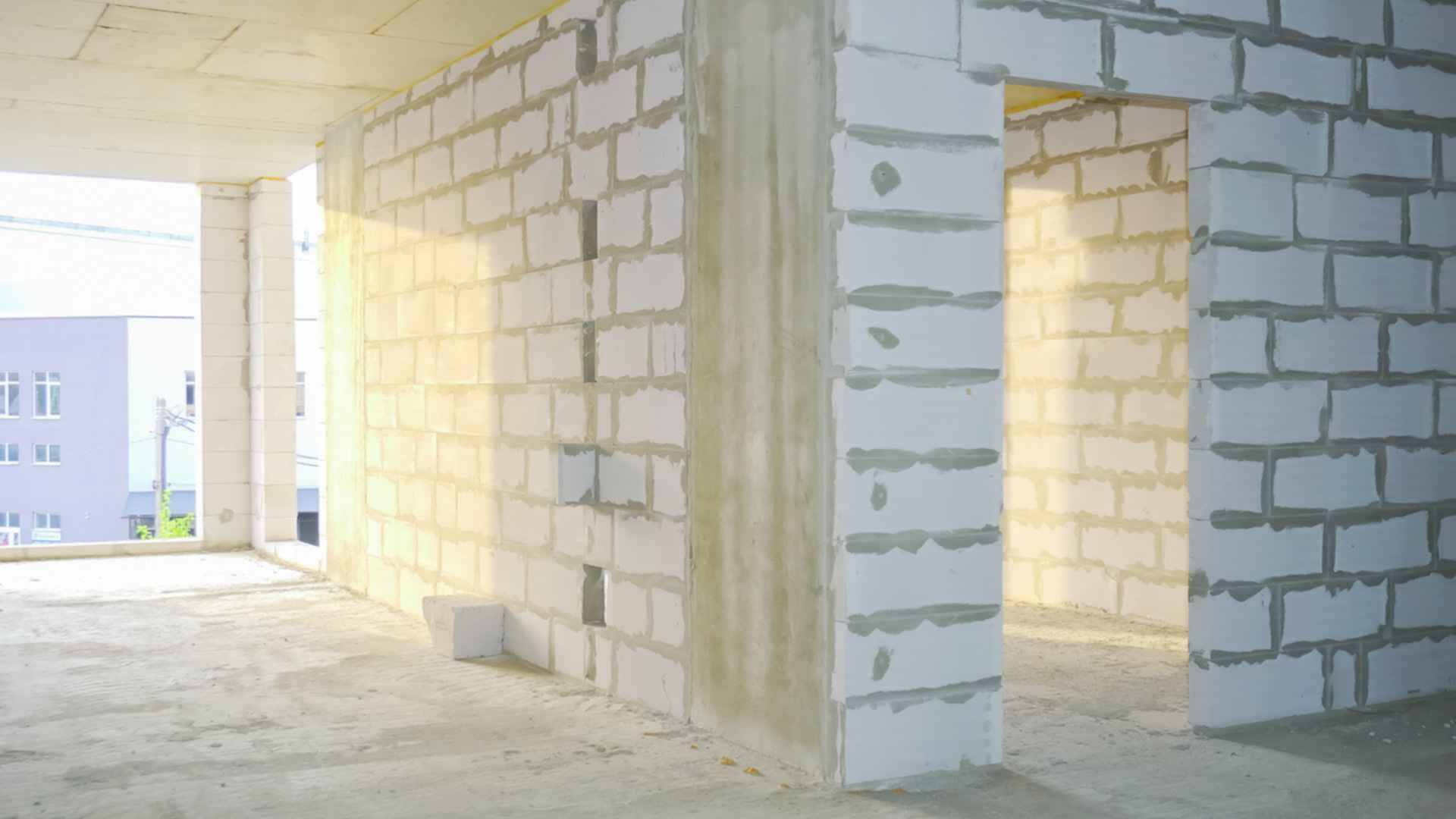

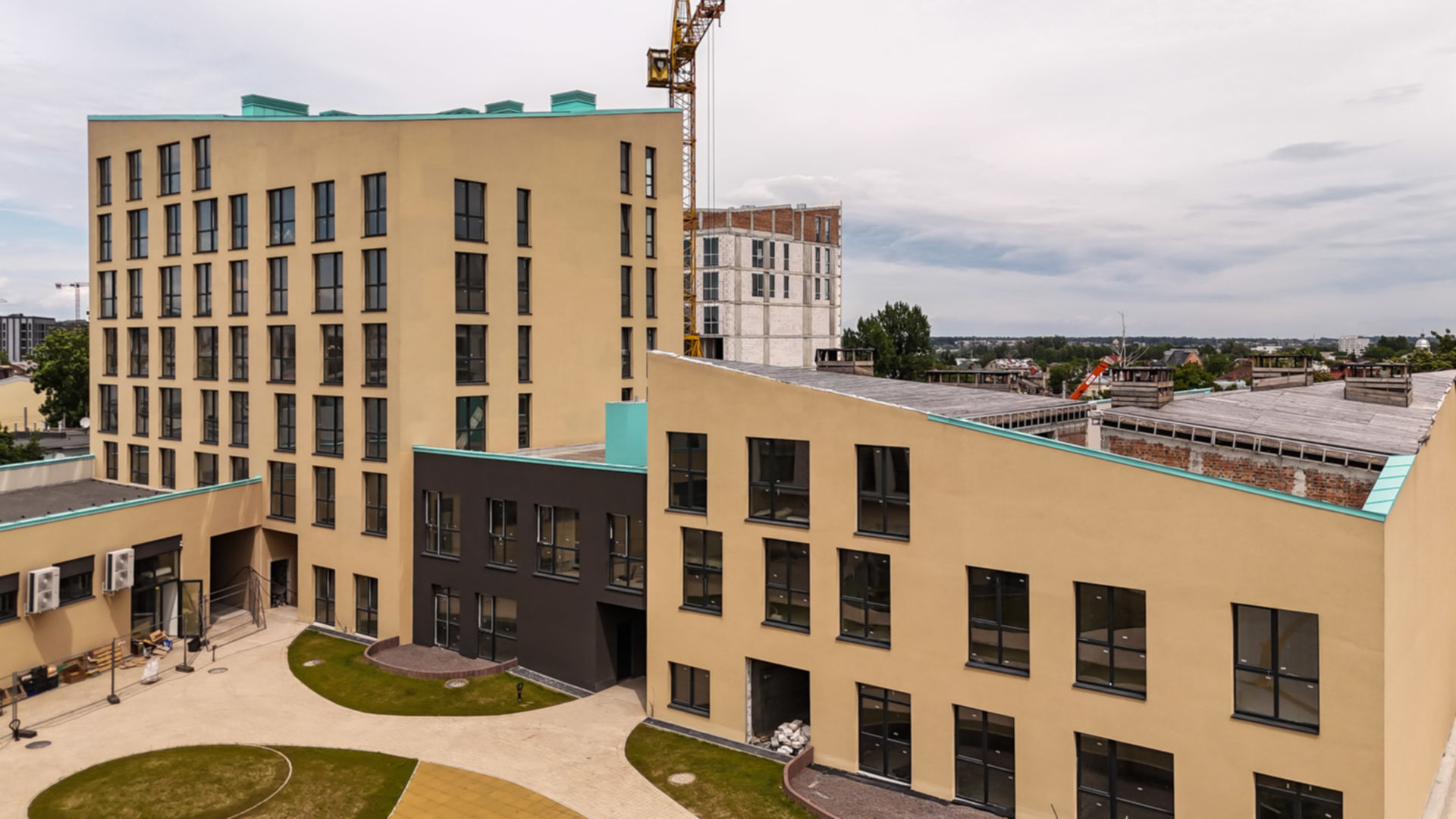

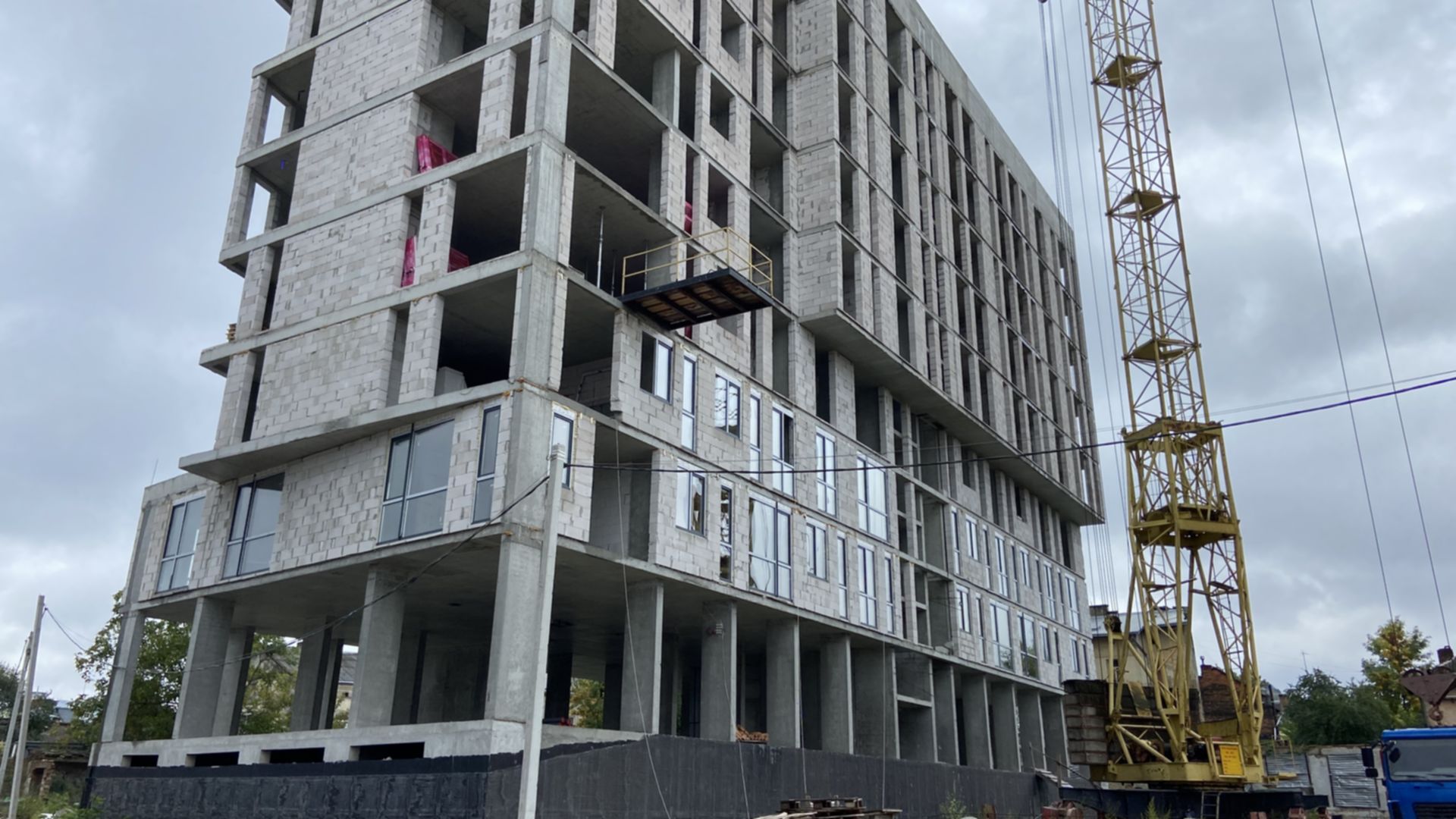

Очередь 5, Вежа, секции 10.1
Технология монолитно-каркасная

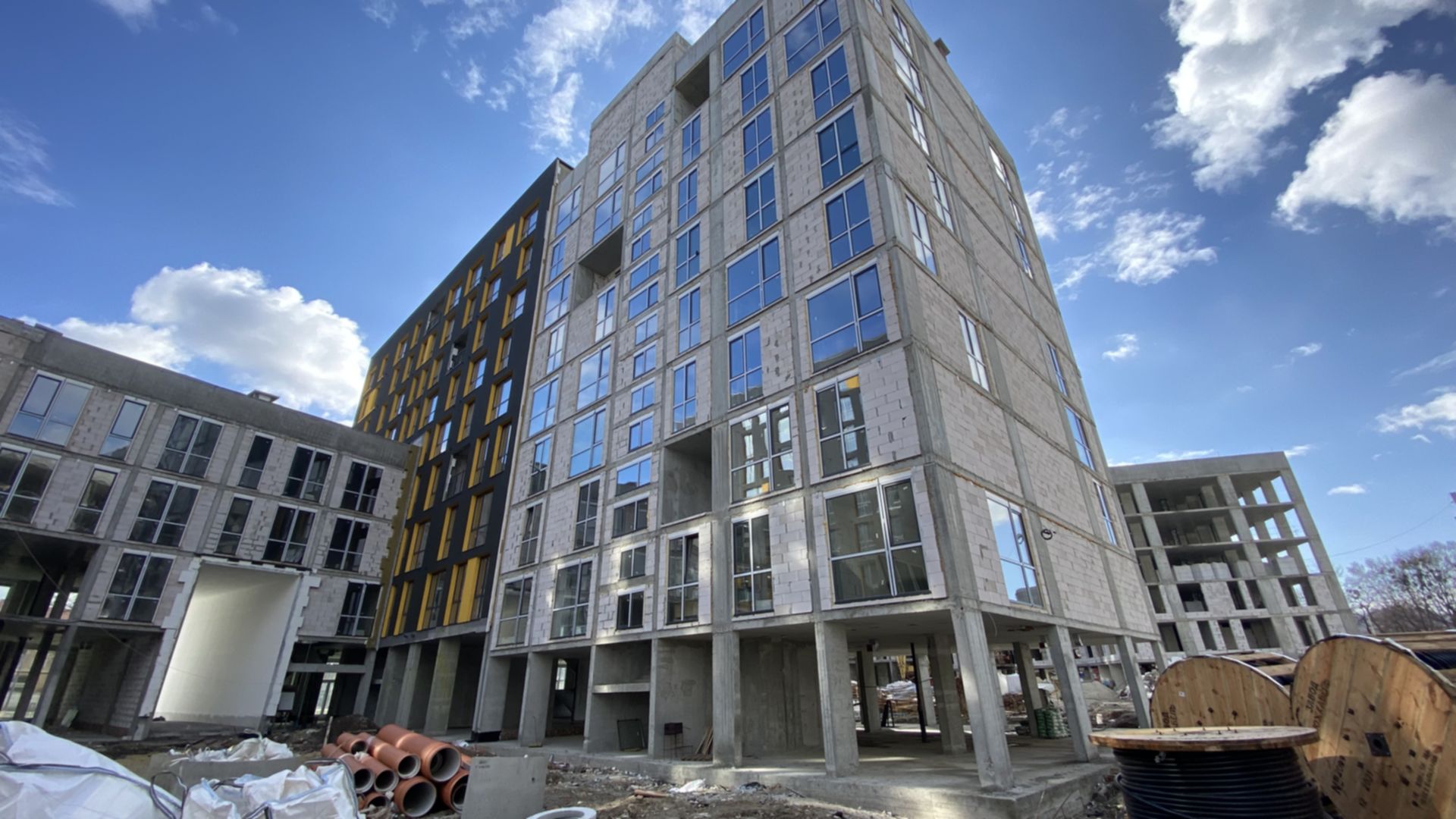

Фасадные работы
Дата сдачи 4 кв. 2024
Перенесено с 2 кв. 2024
Завершено 8 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на декабрь 2022

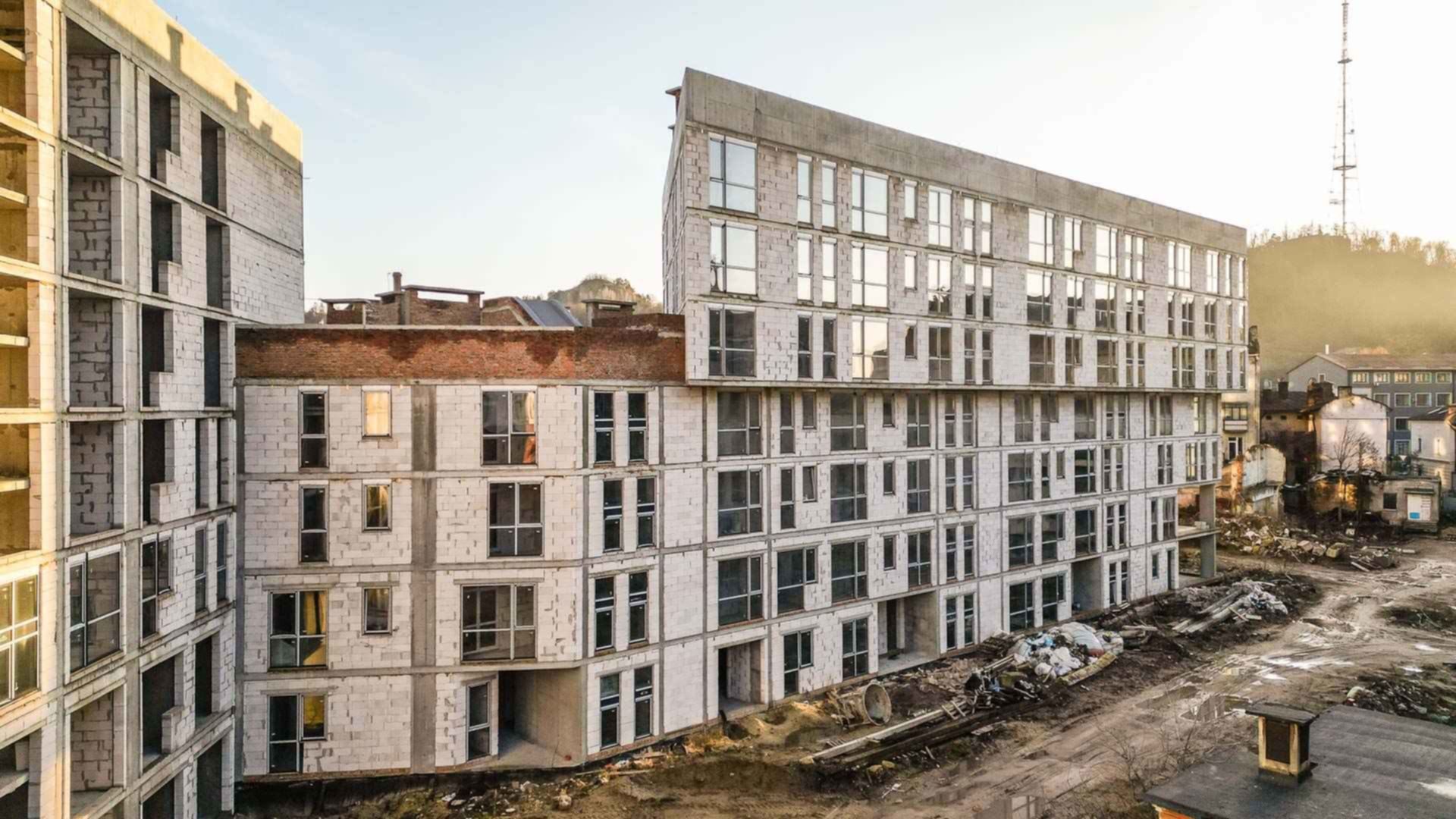

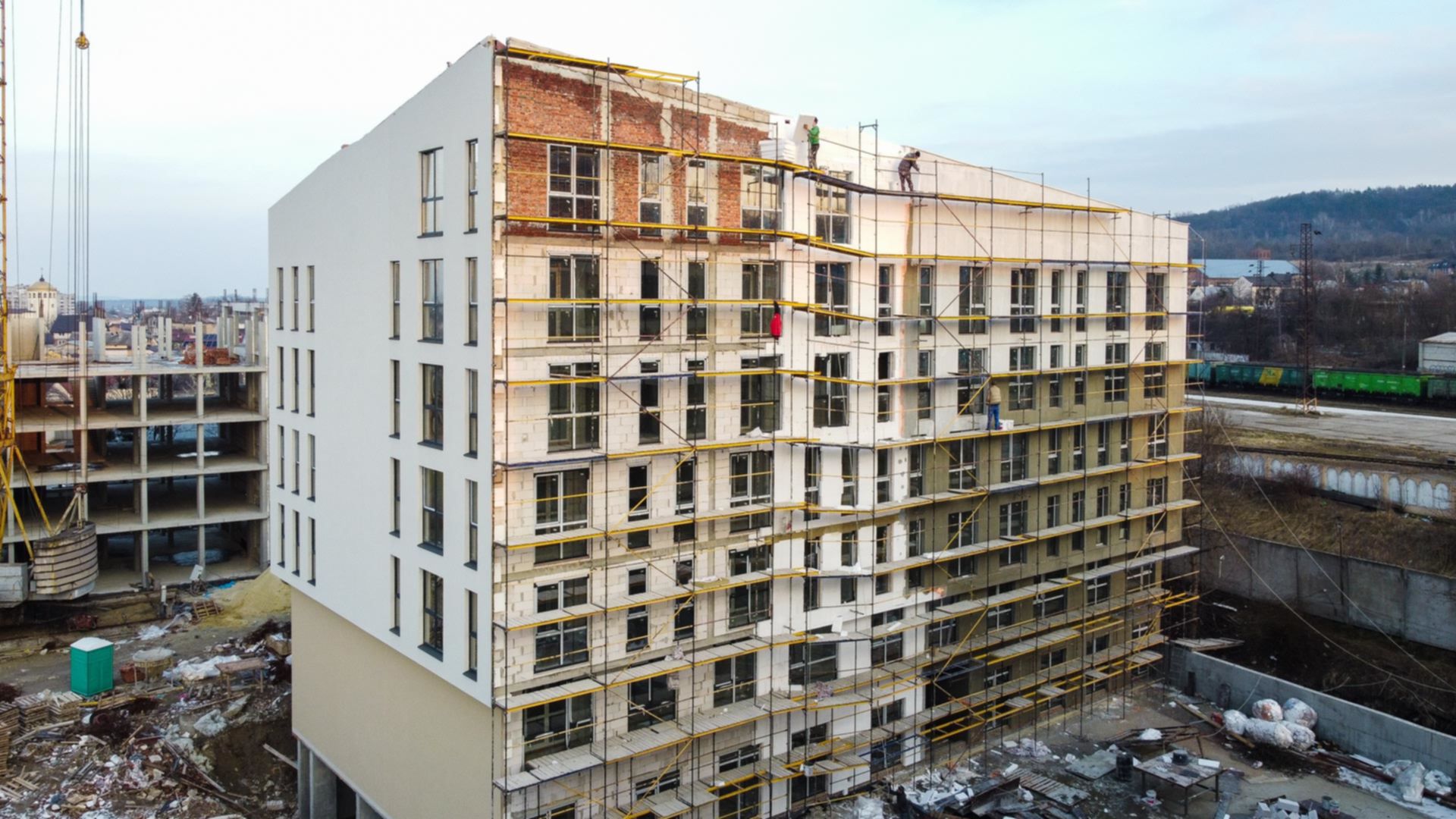

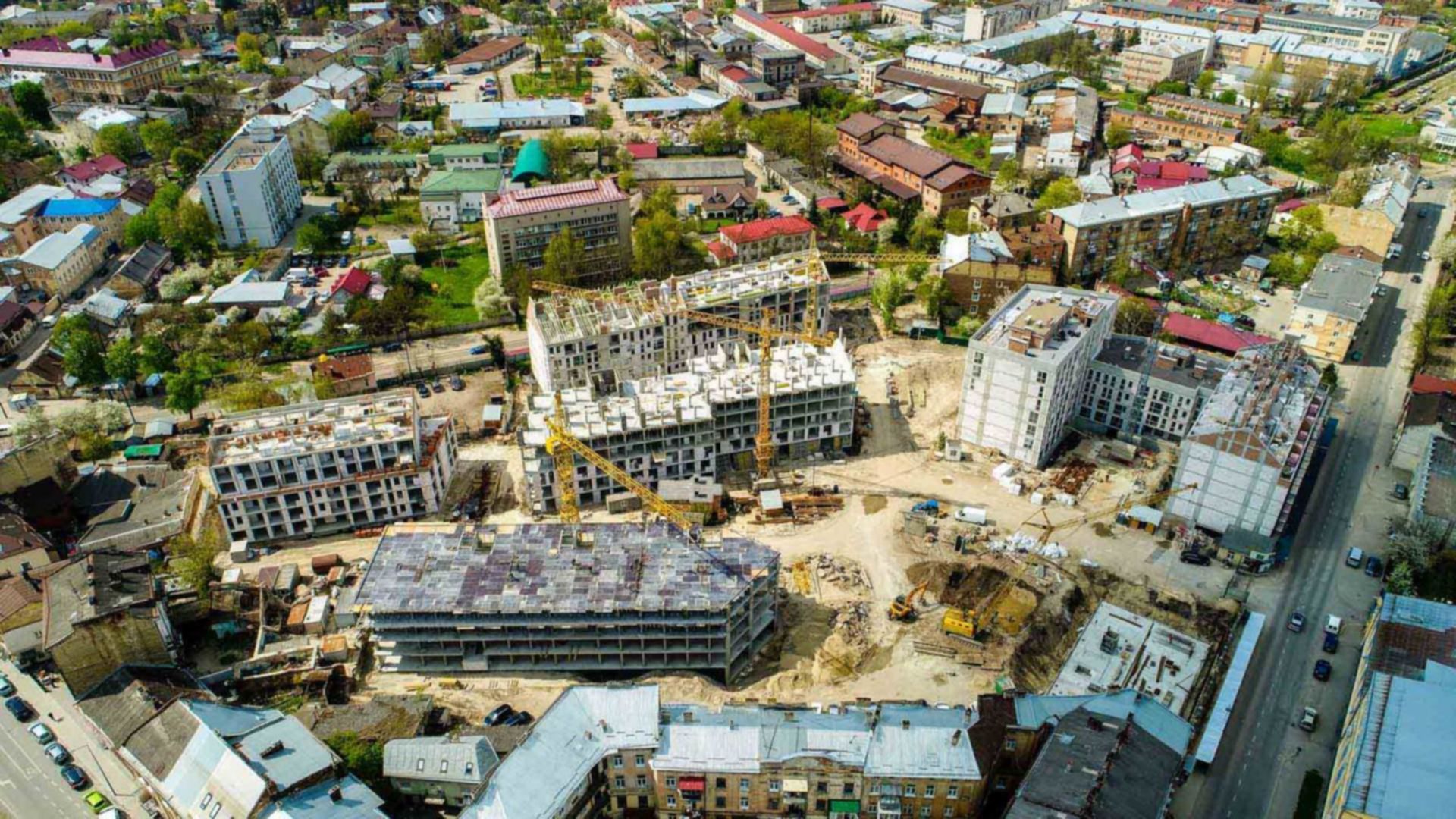

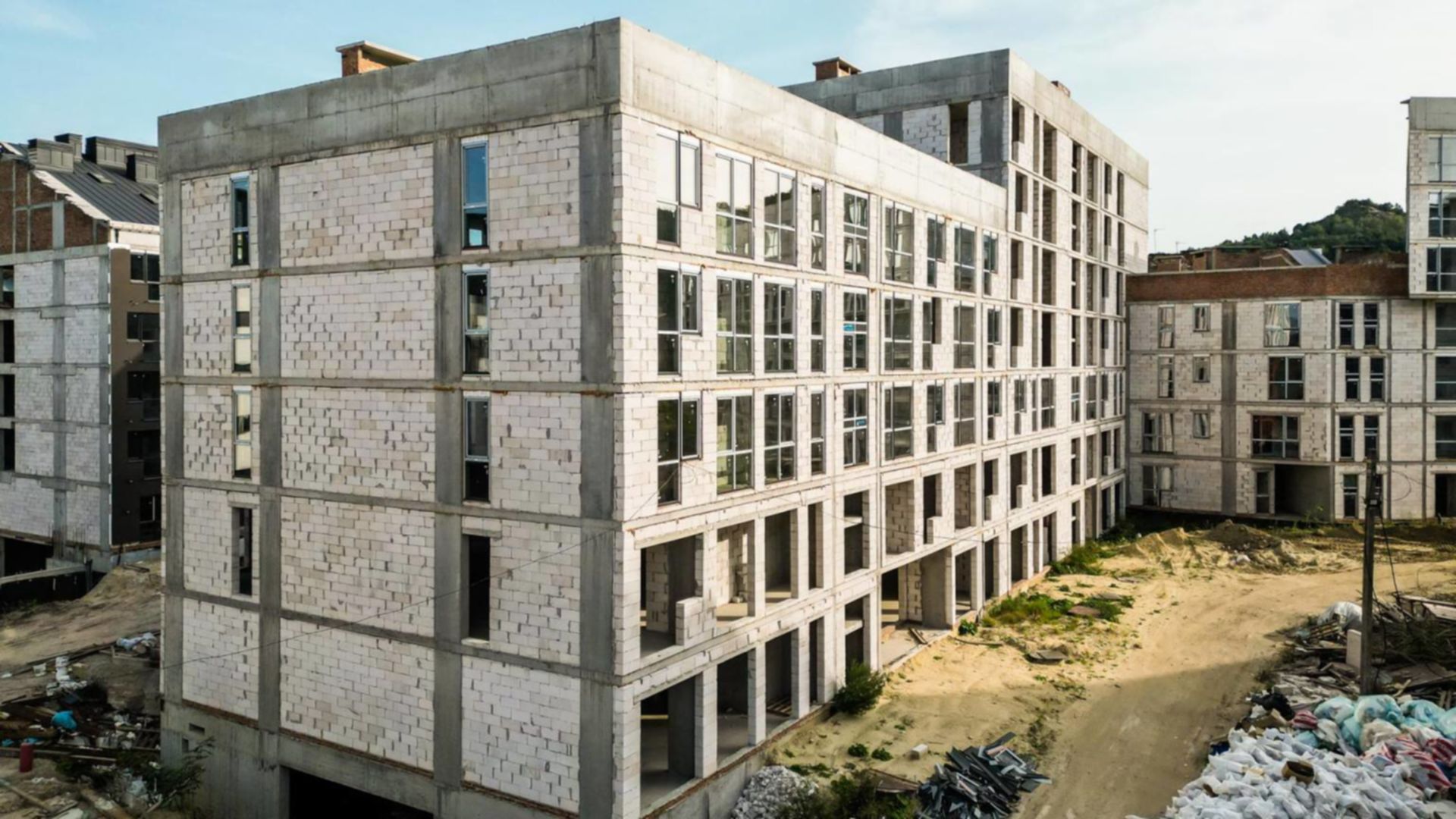

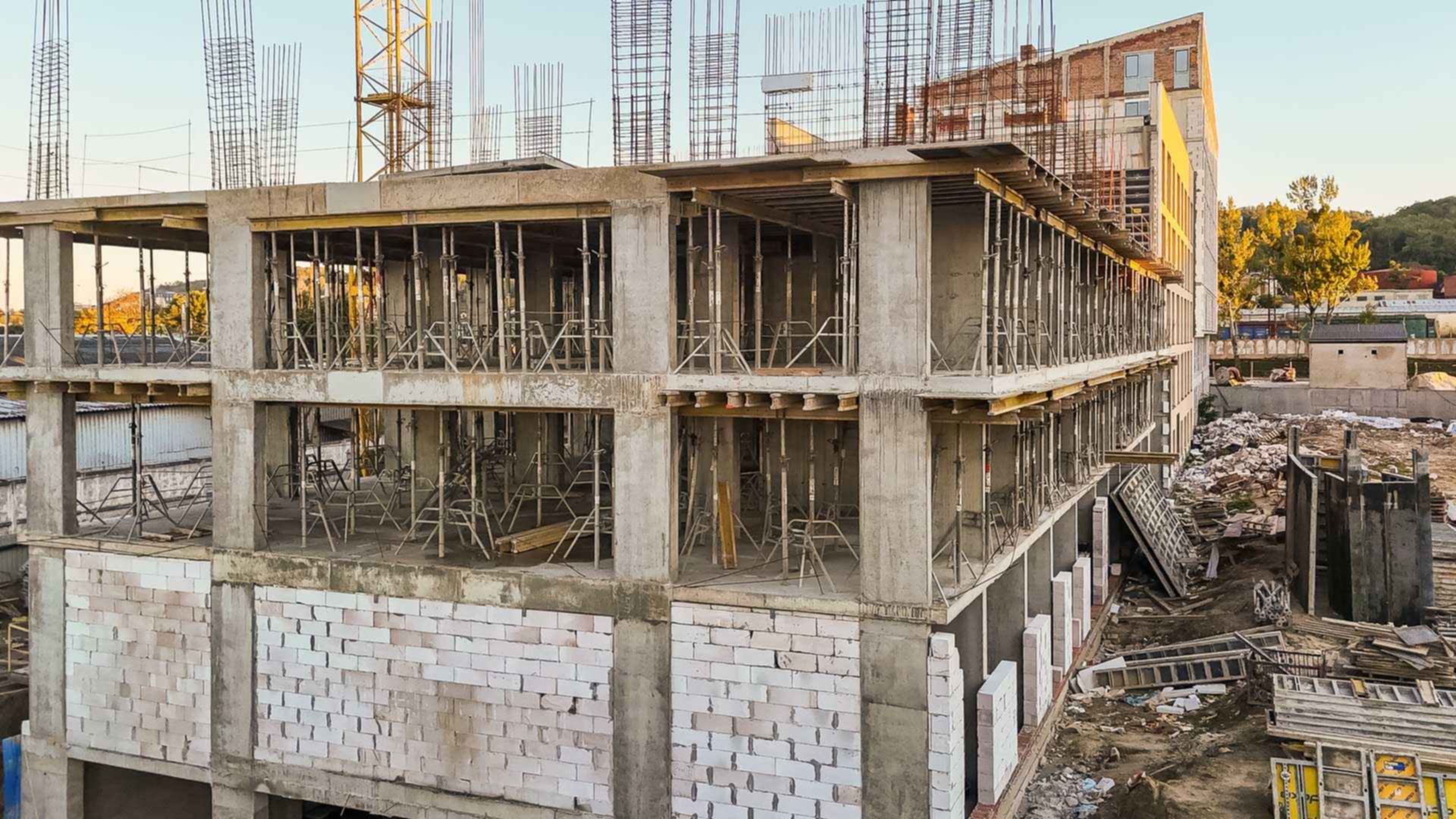

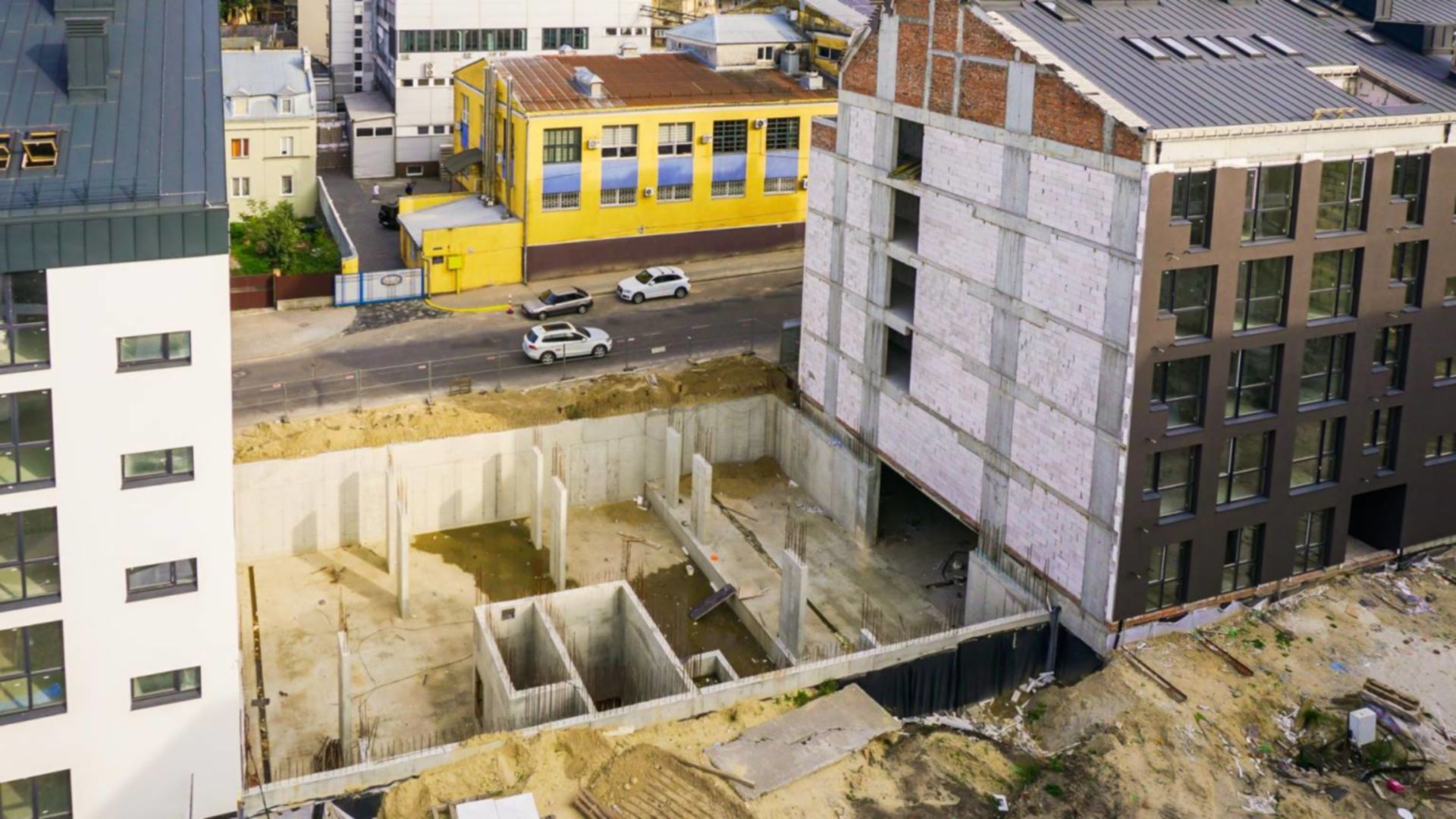

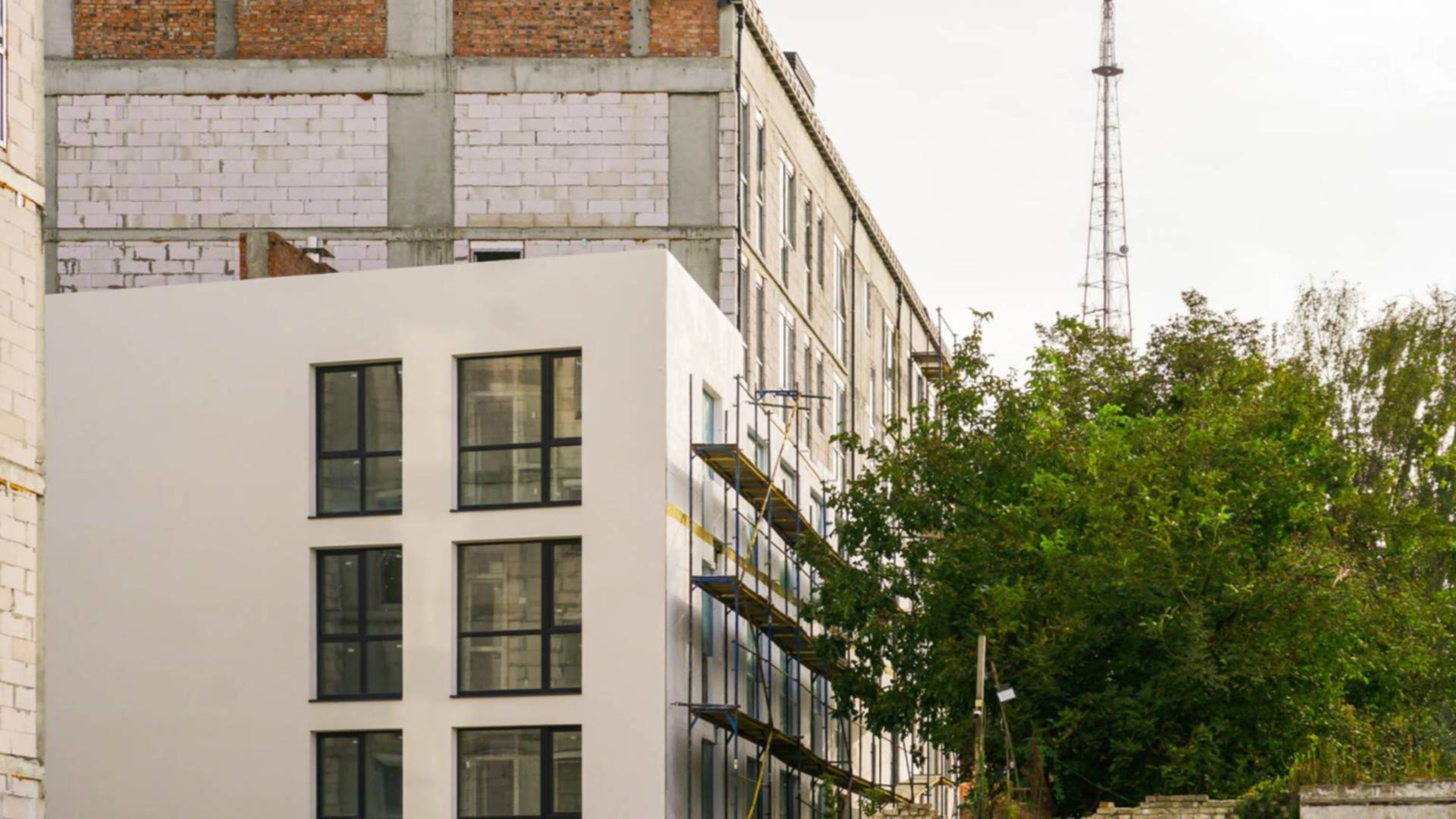

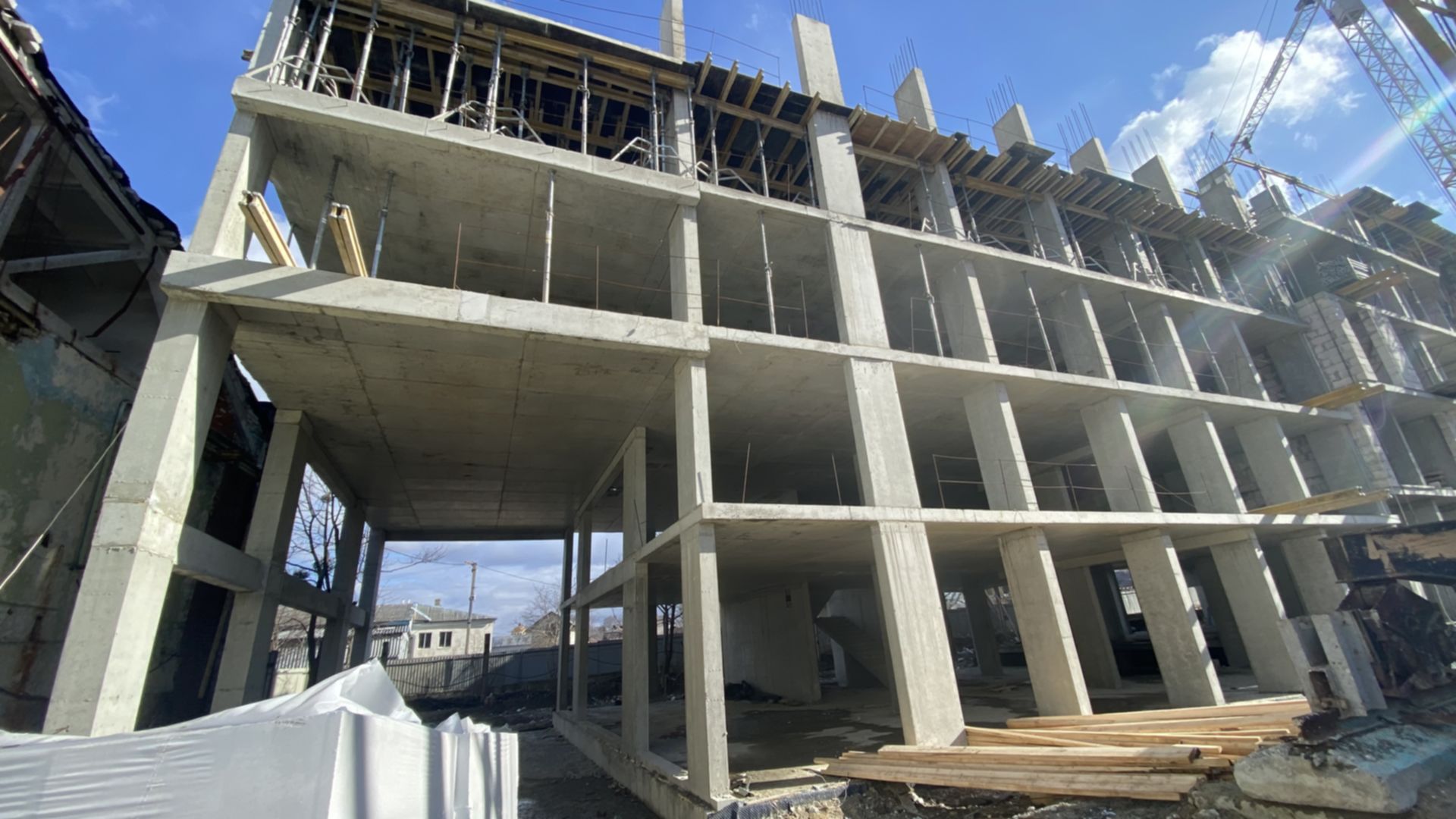

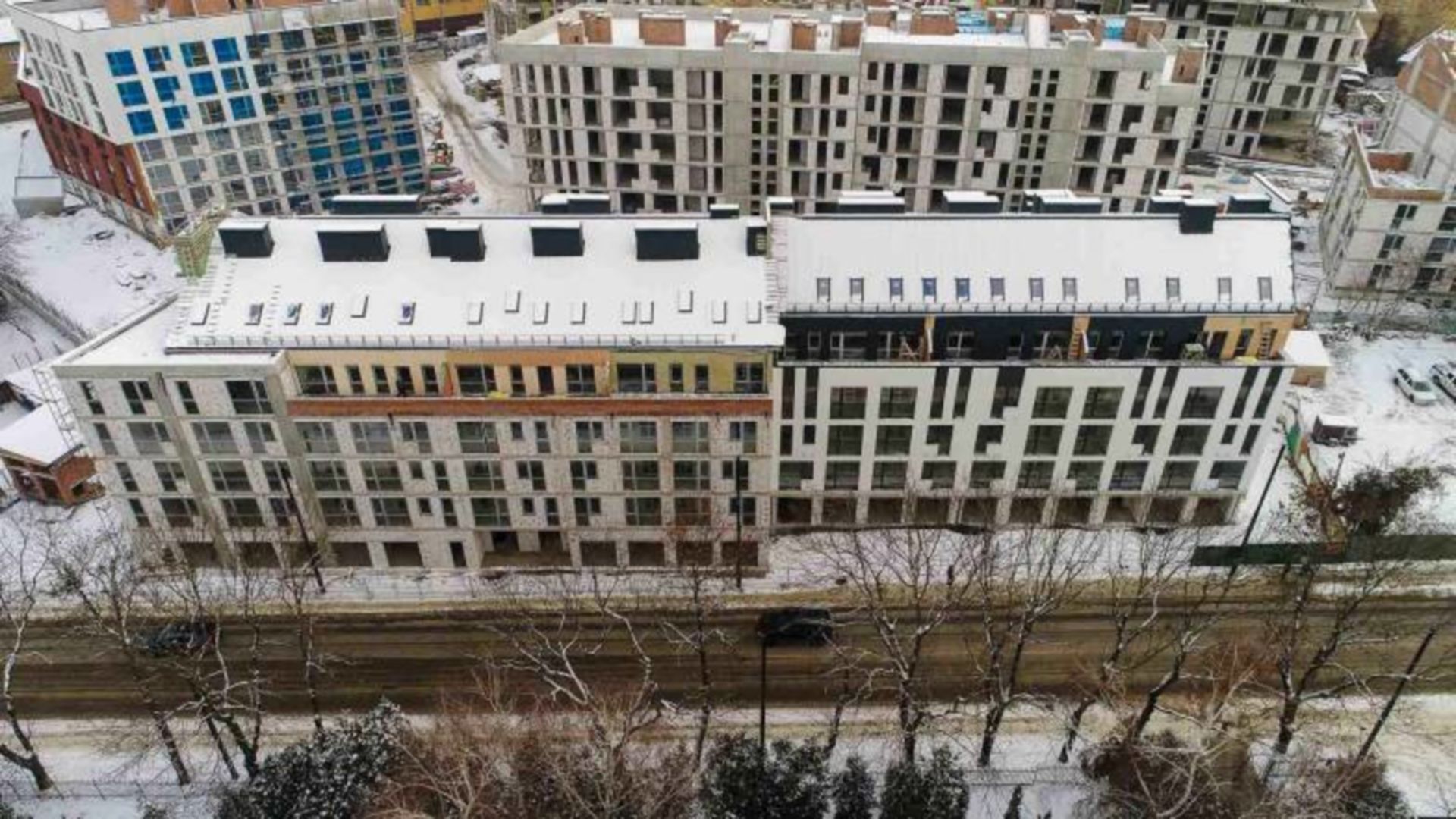

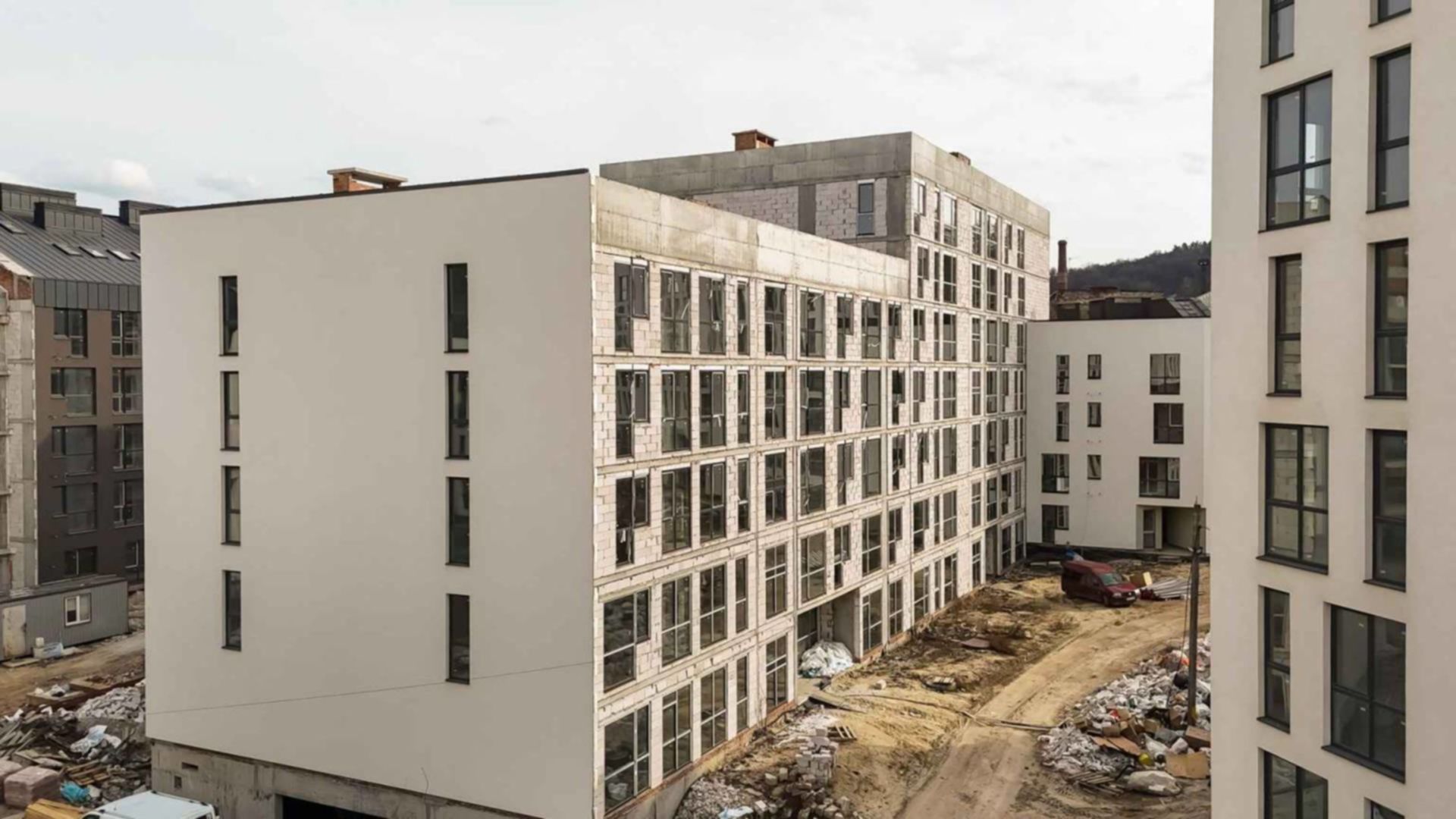

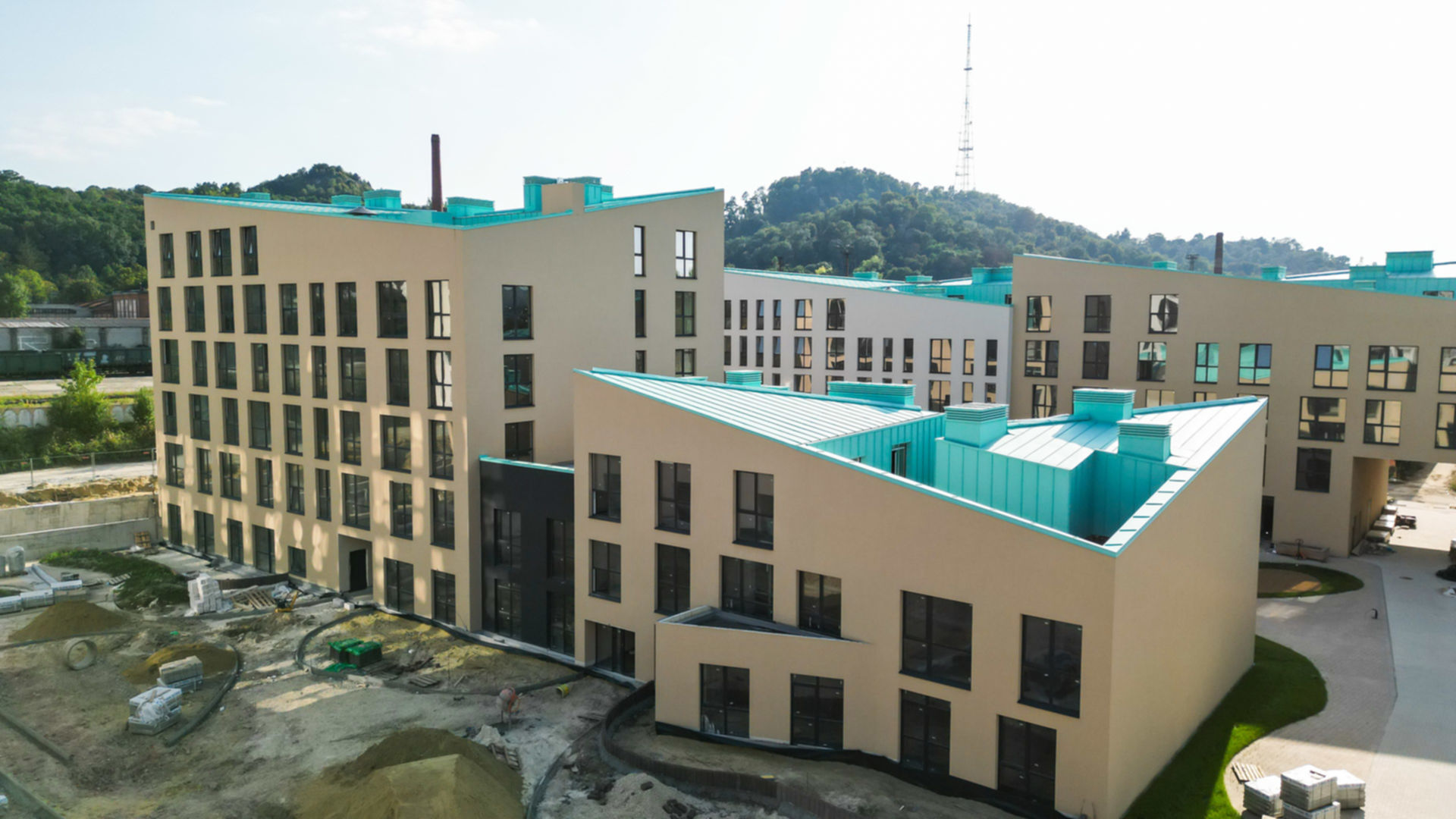

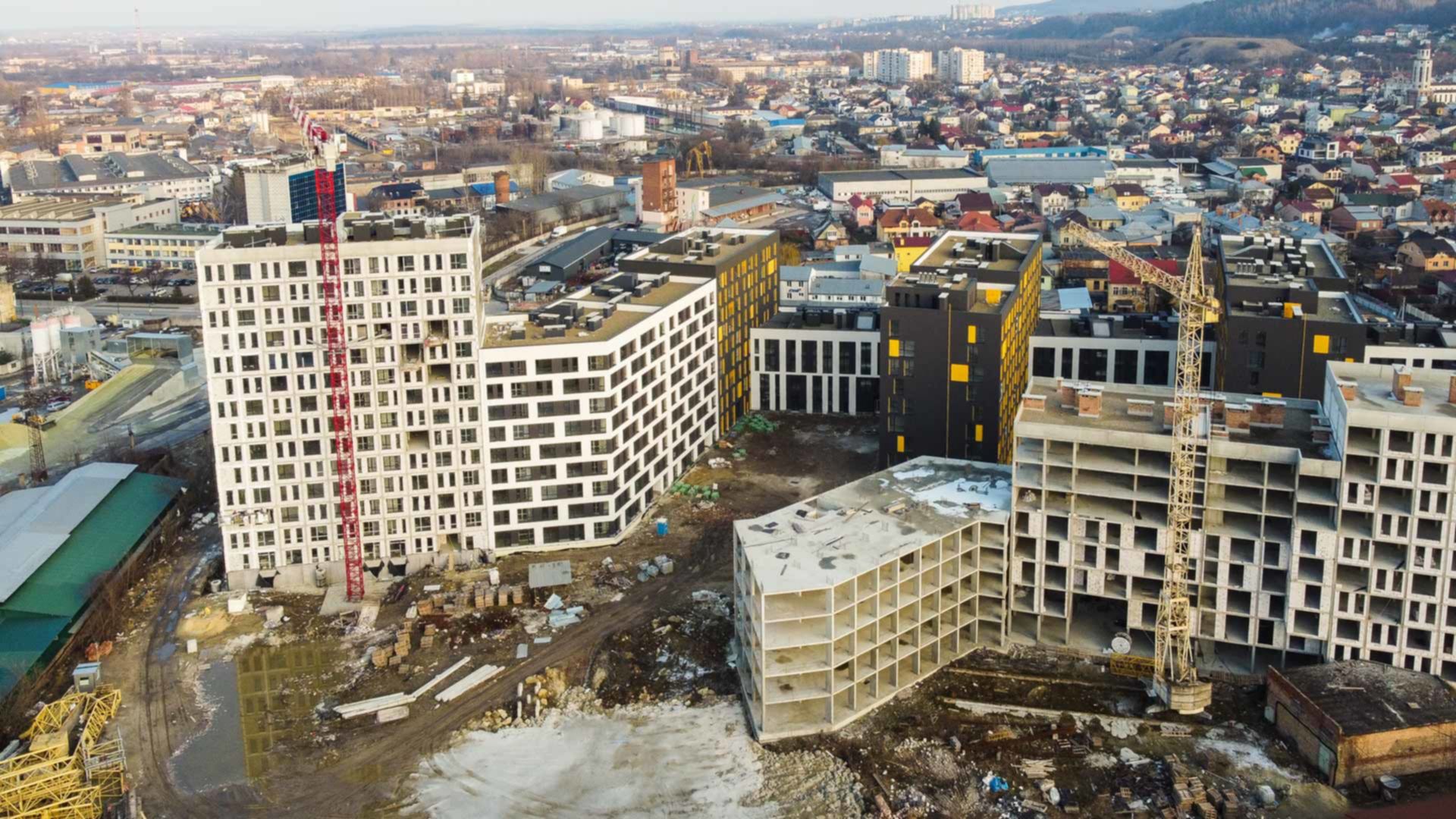

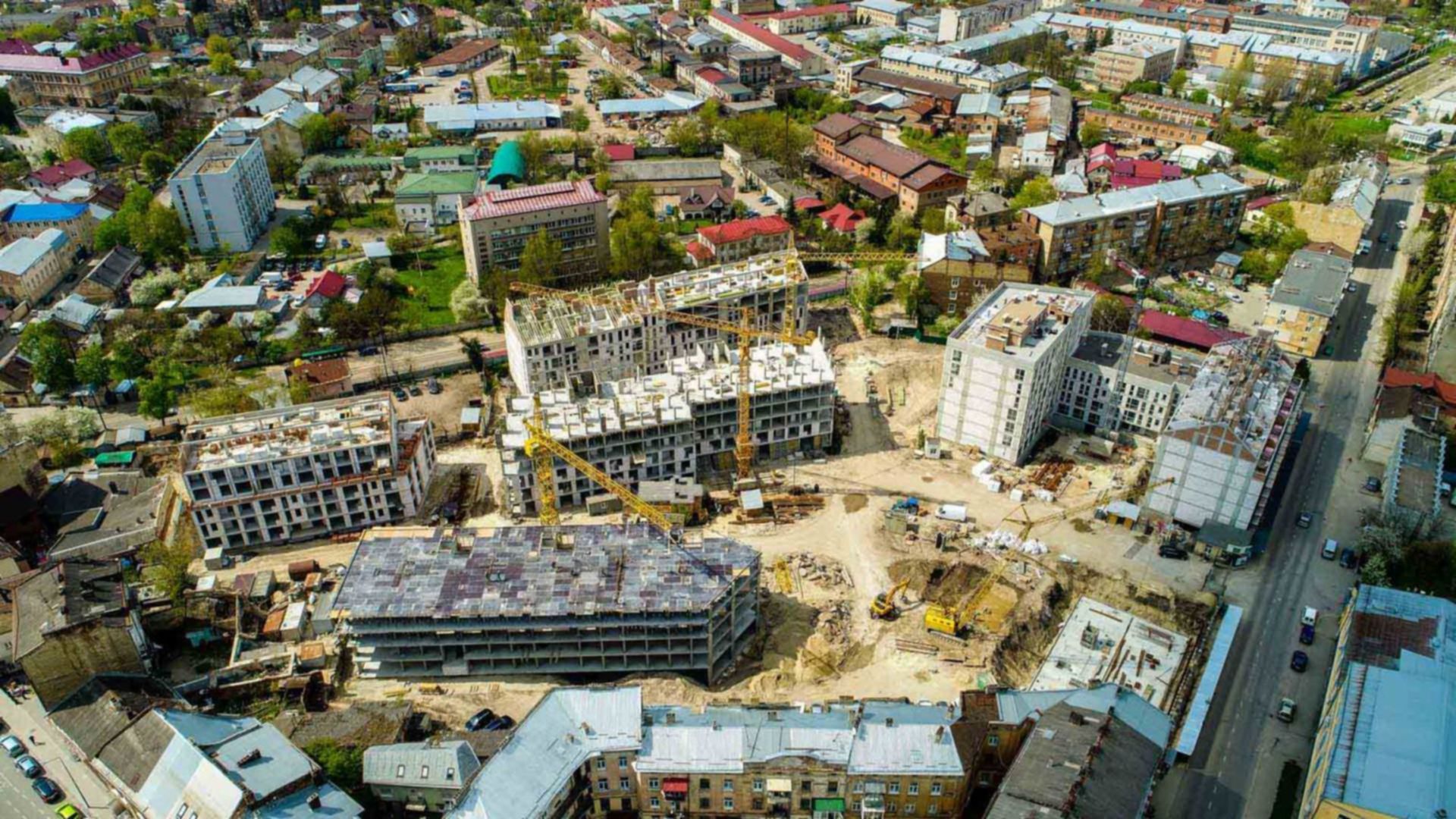

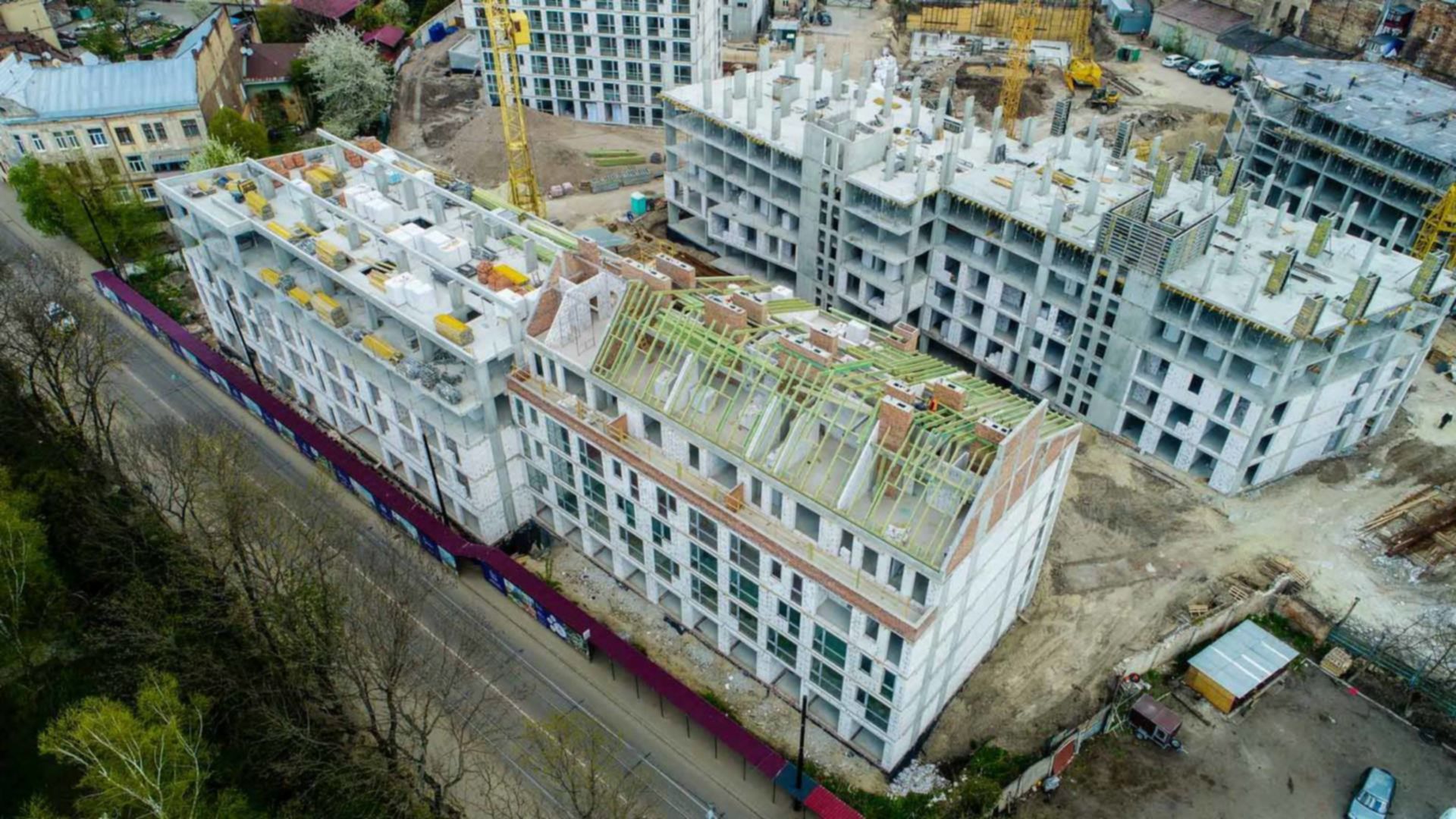

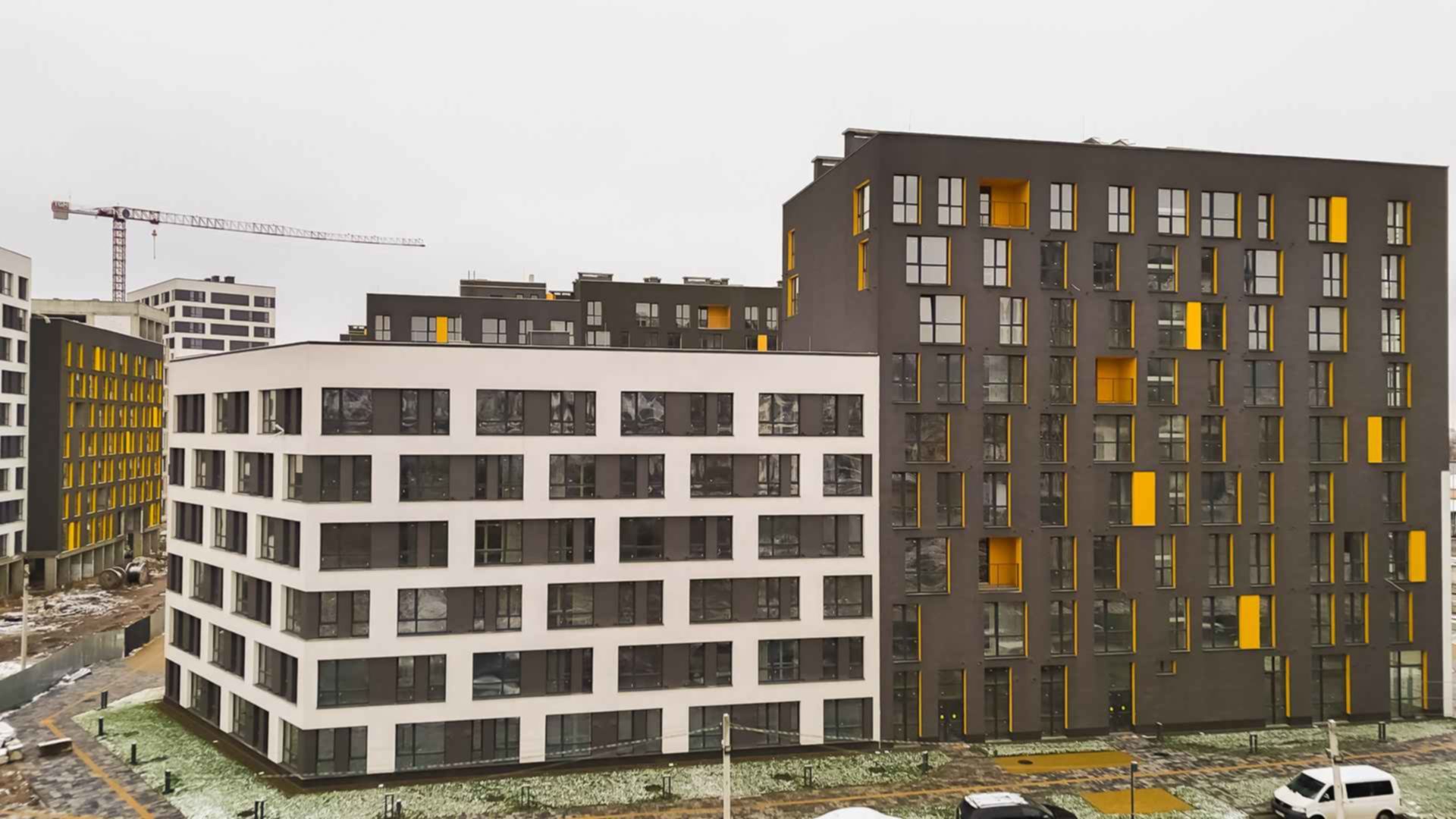

Очередь 3, Новый Форт, секции В1-В4
Технология монолитно-каркасная

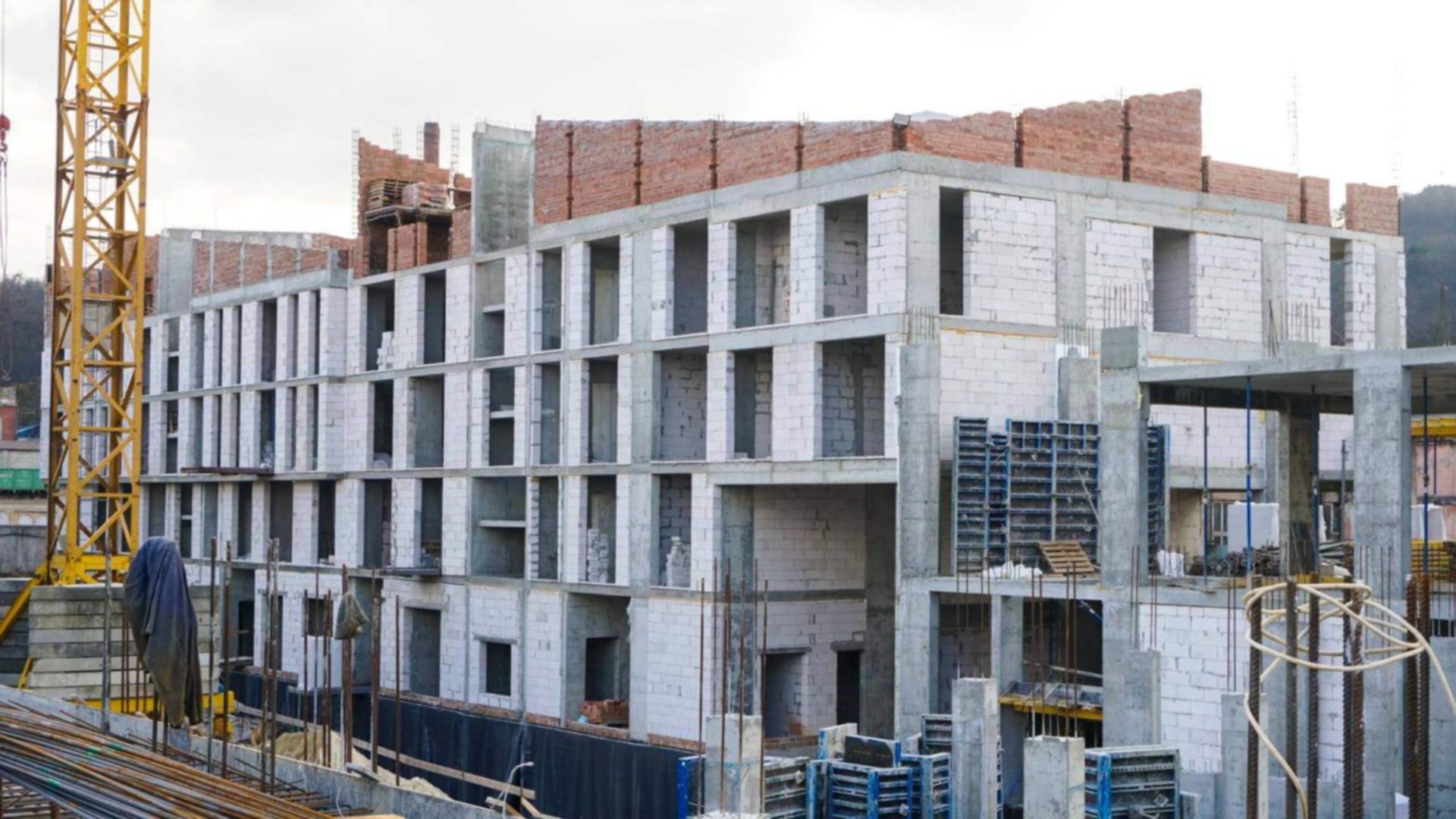

Фасадные работы
Дата сдачи 1 кв. 2025
Перенесено с 2 кв. 2024
Завершено 8 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на апрель 2022
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на август 2021
Состоянием на май 2021
Состоянием на апрель 2021
Состоянием на март 2021
Состоянием на январь 2021
Состоянием на декабрь 2020

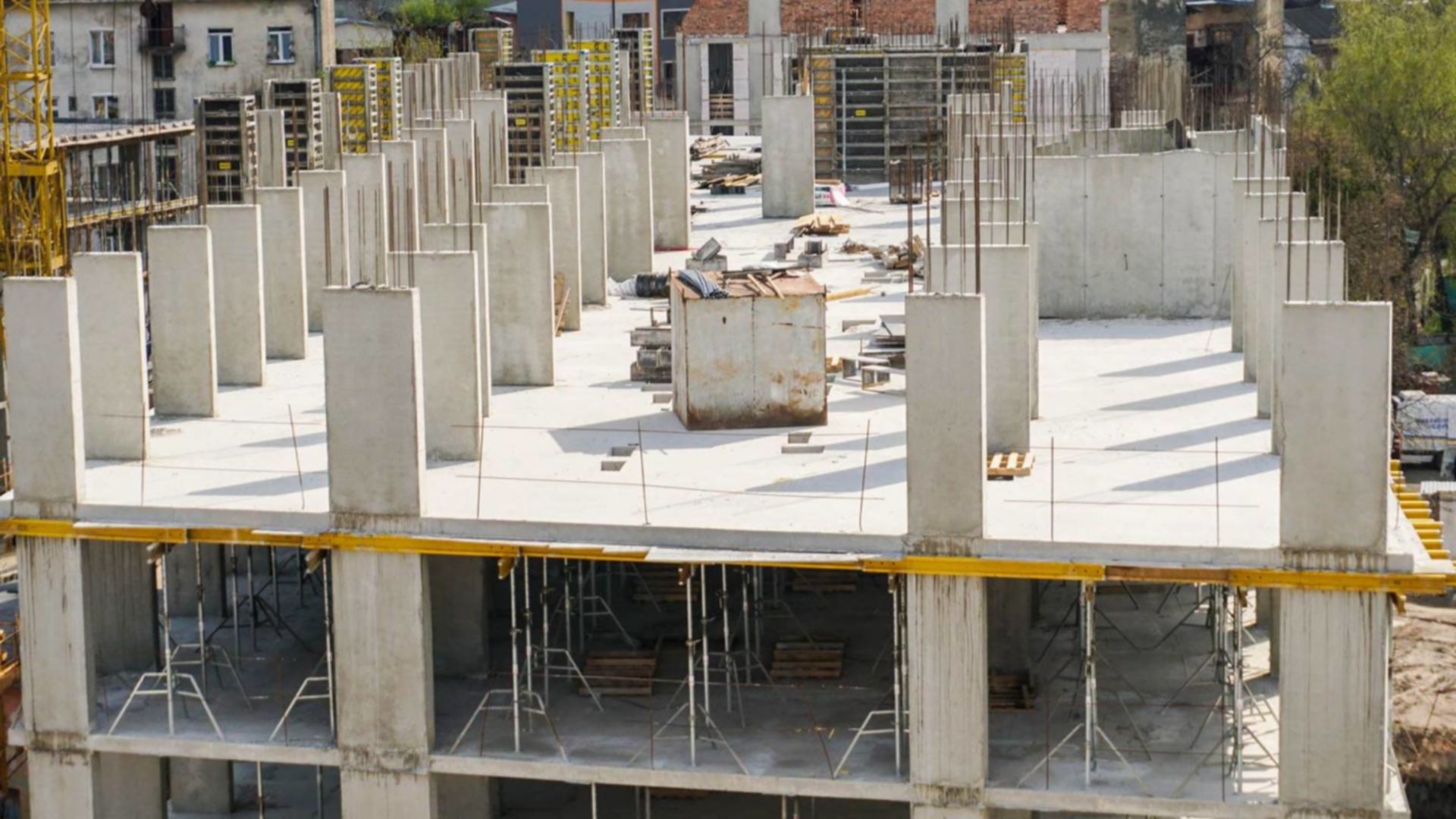

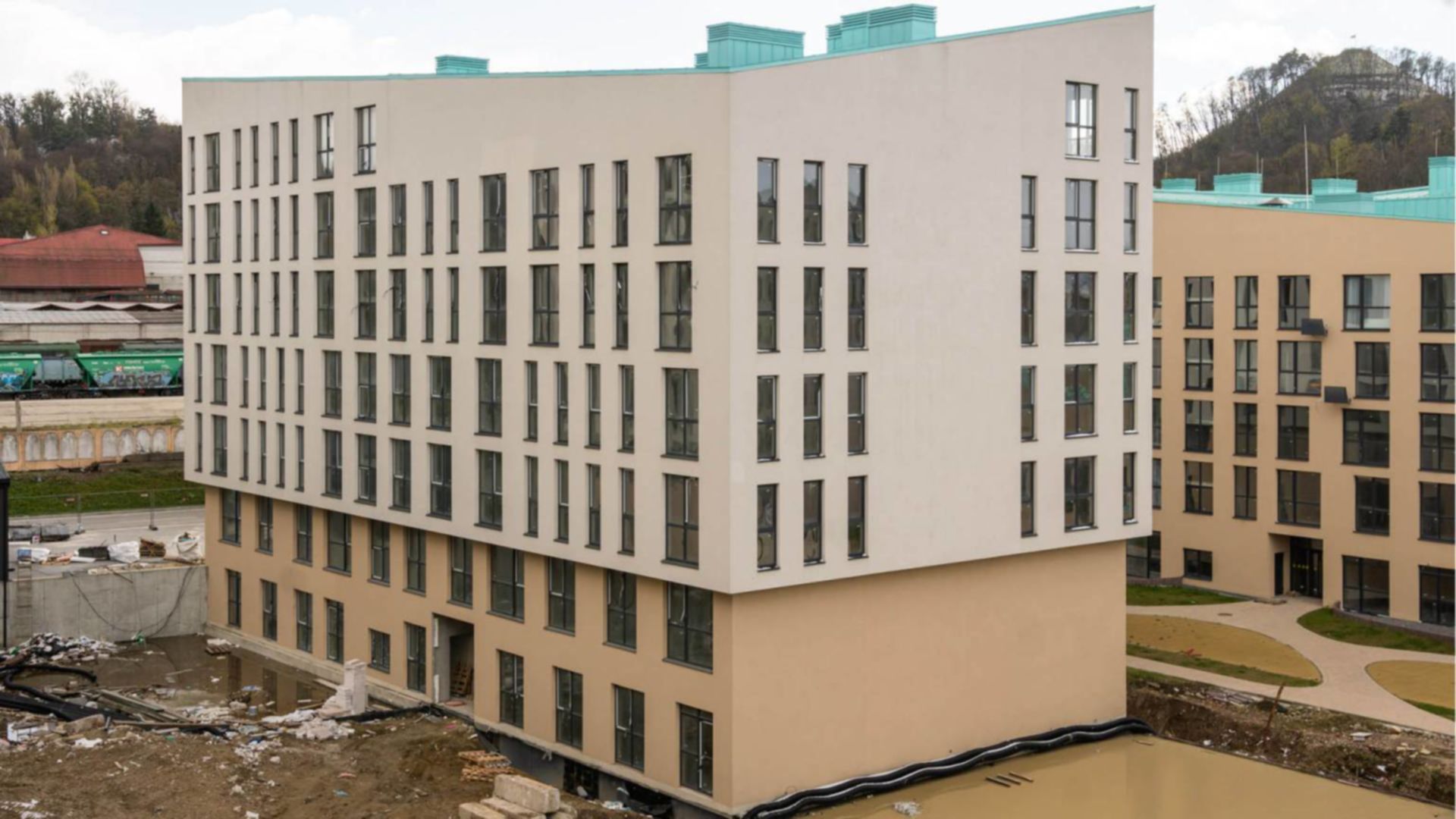

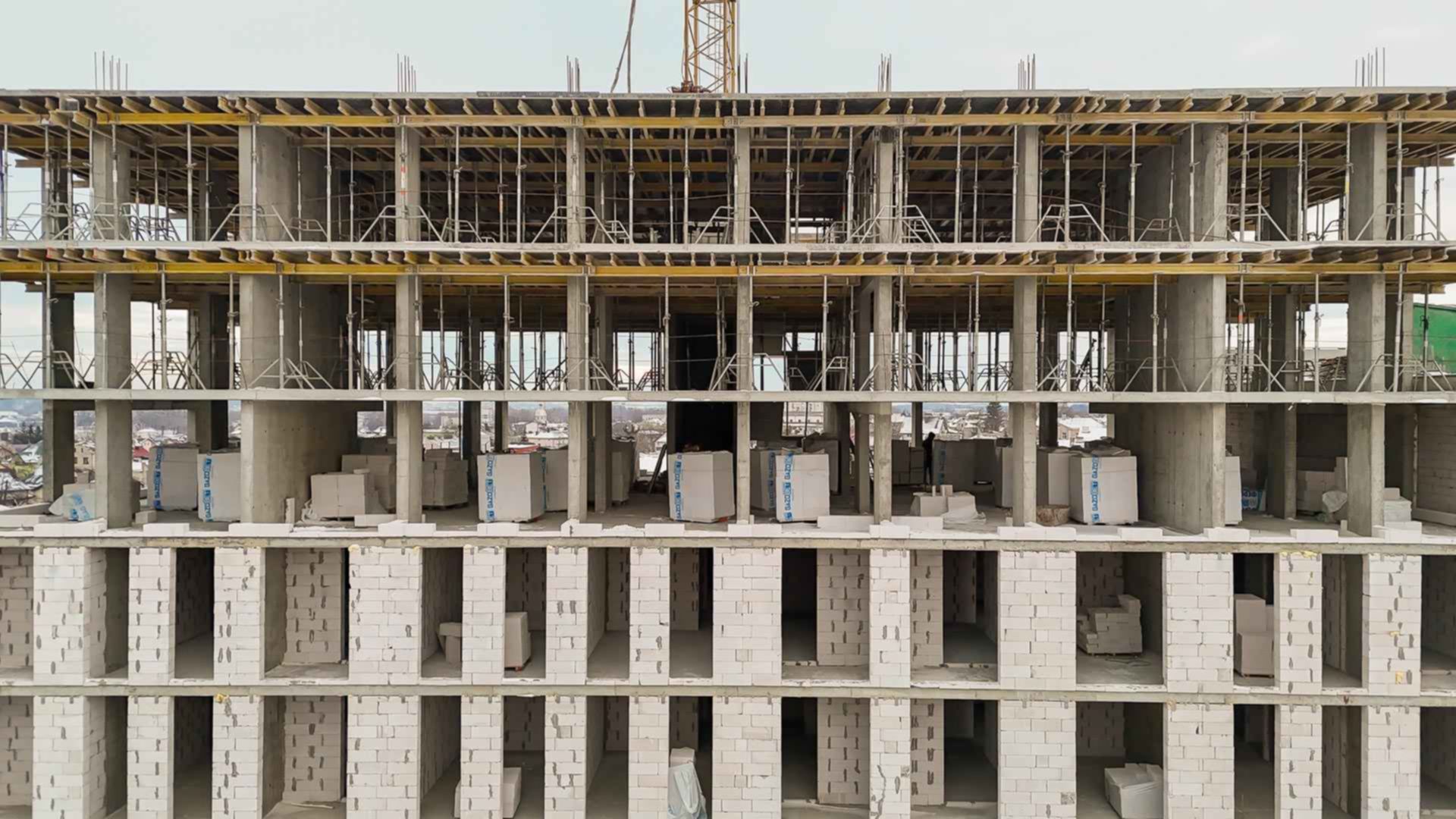

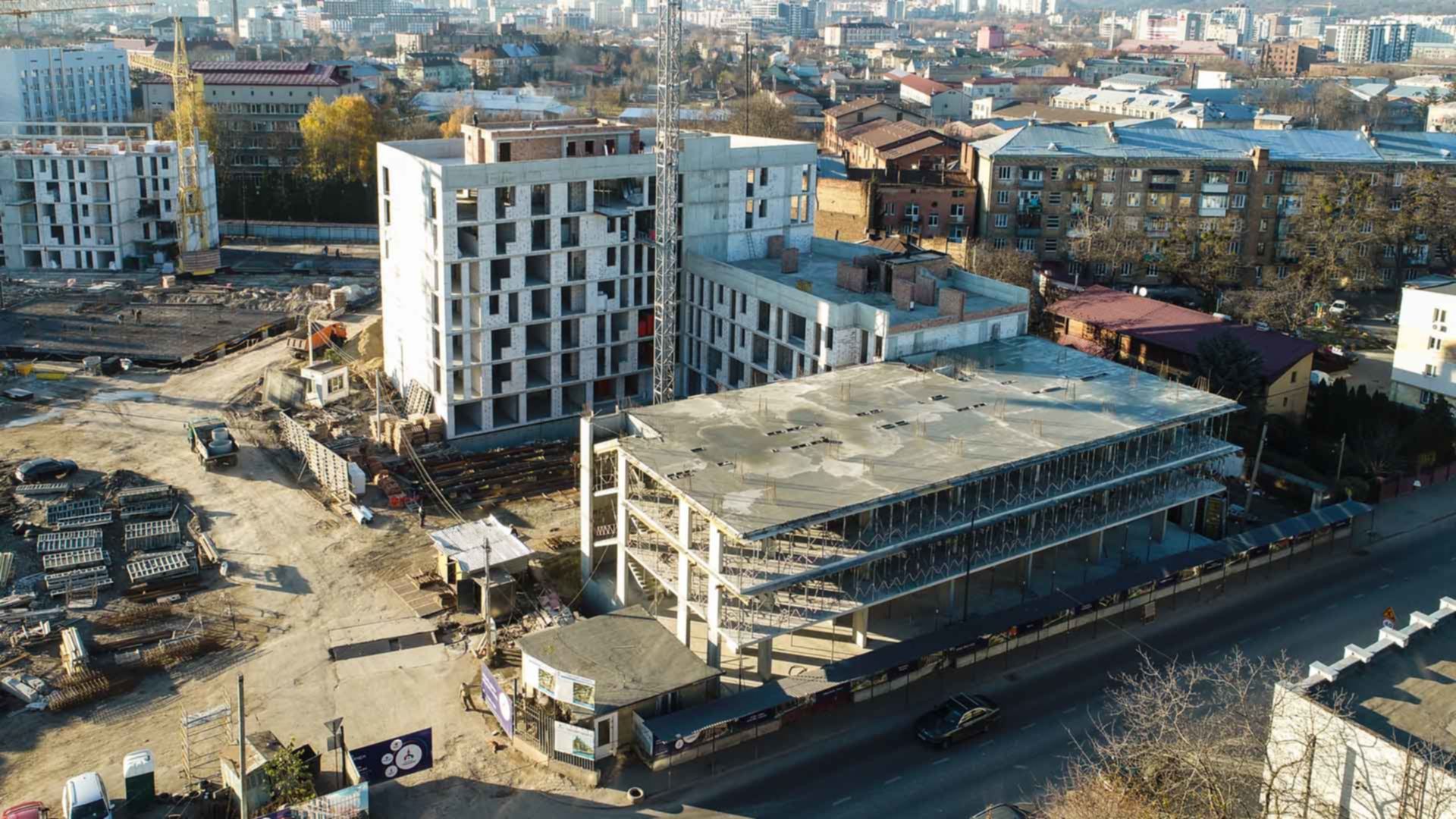

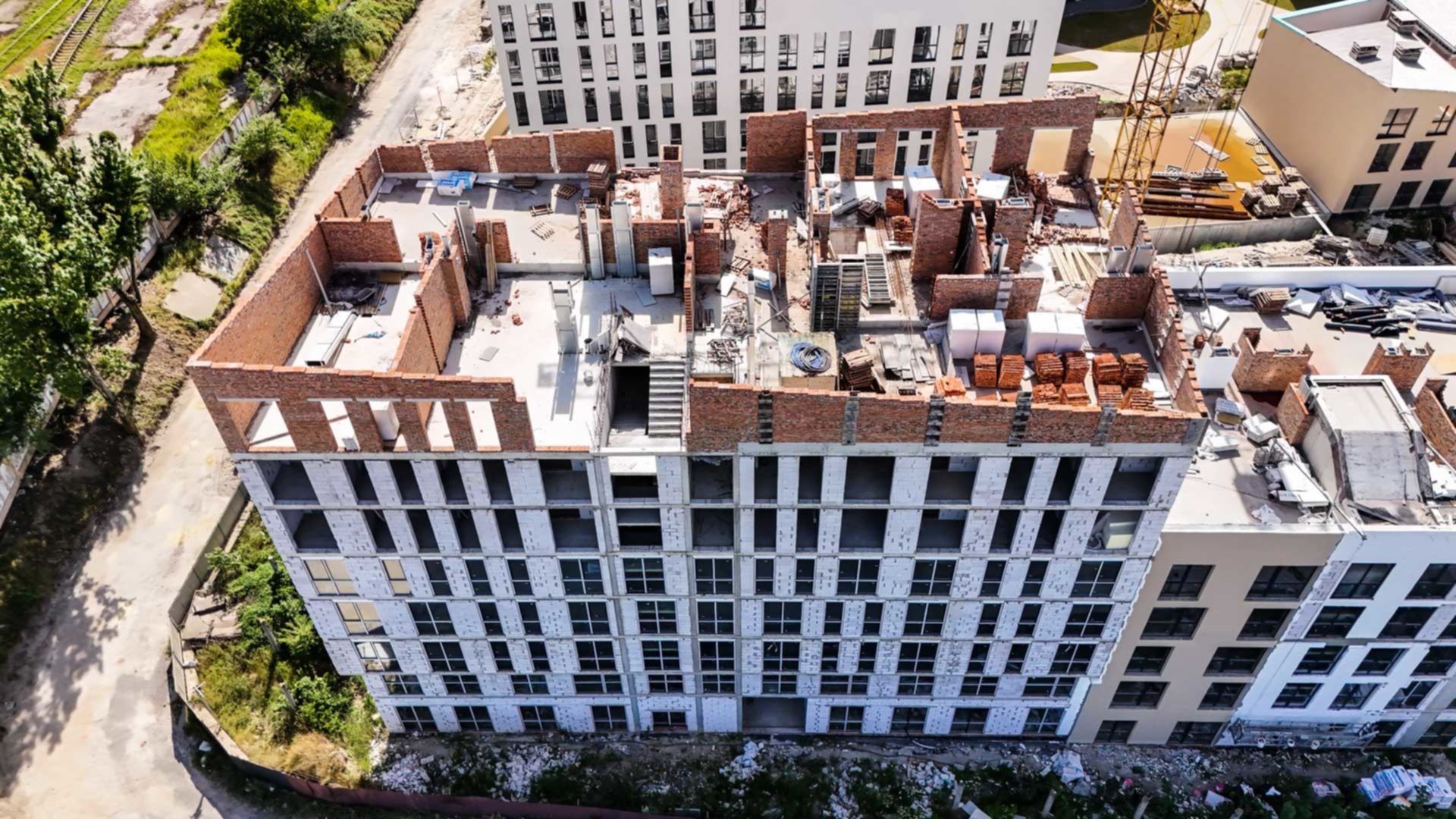

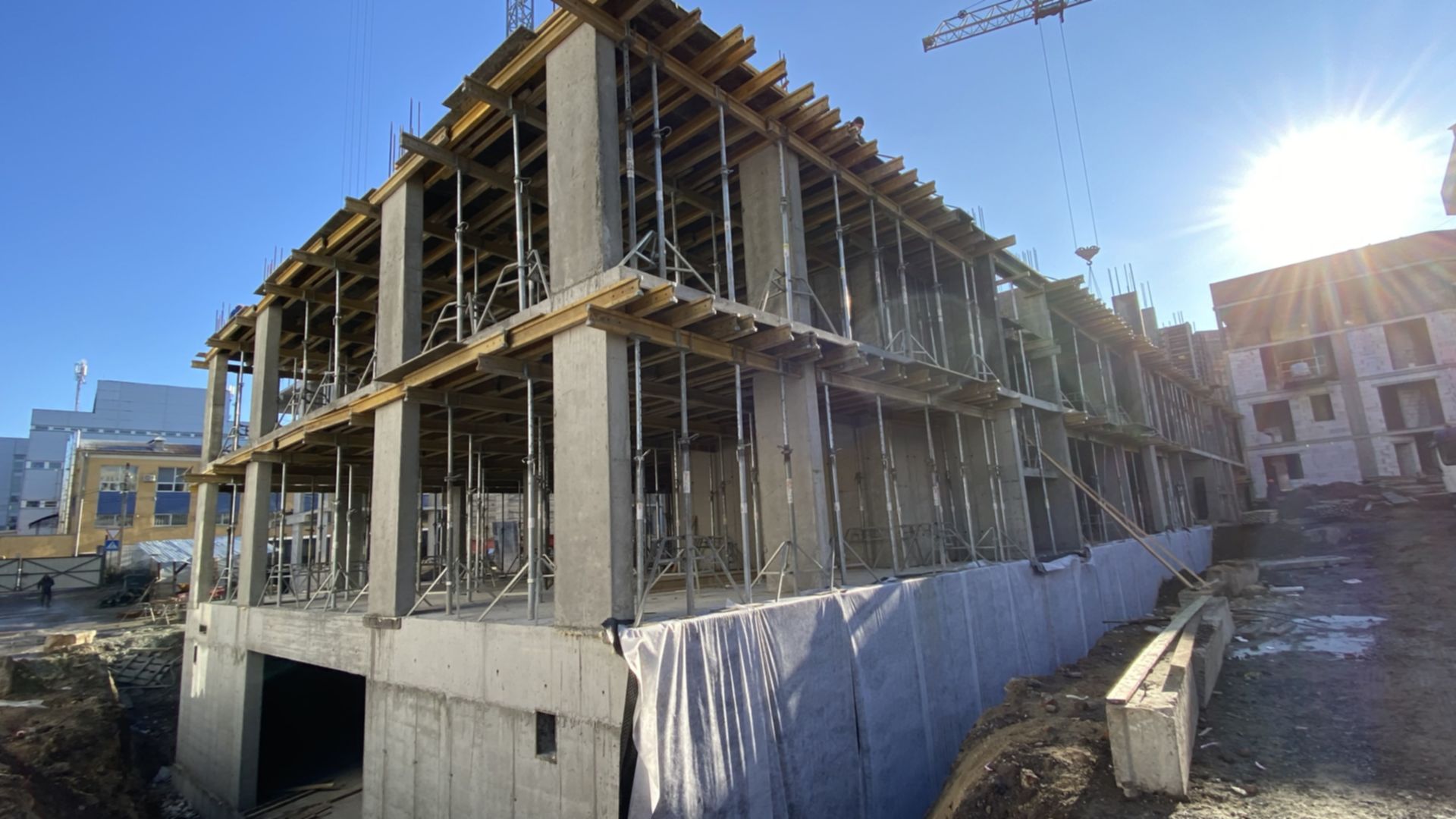

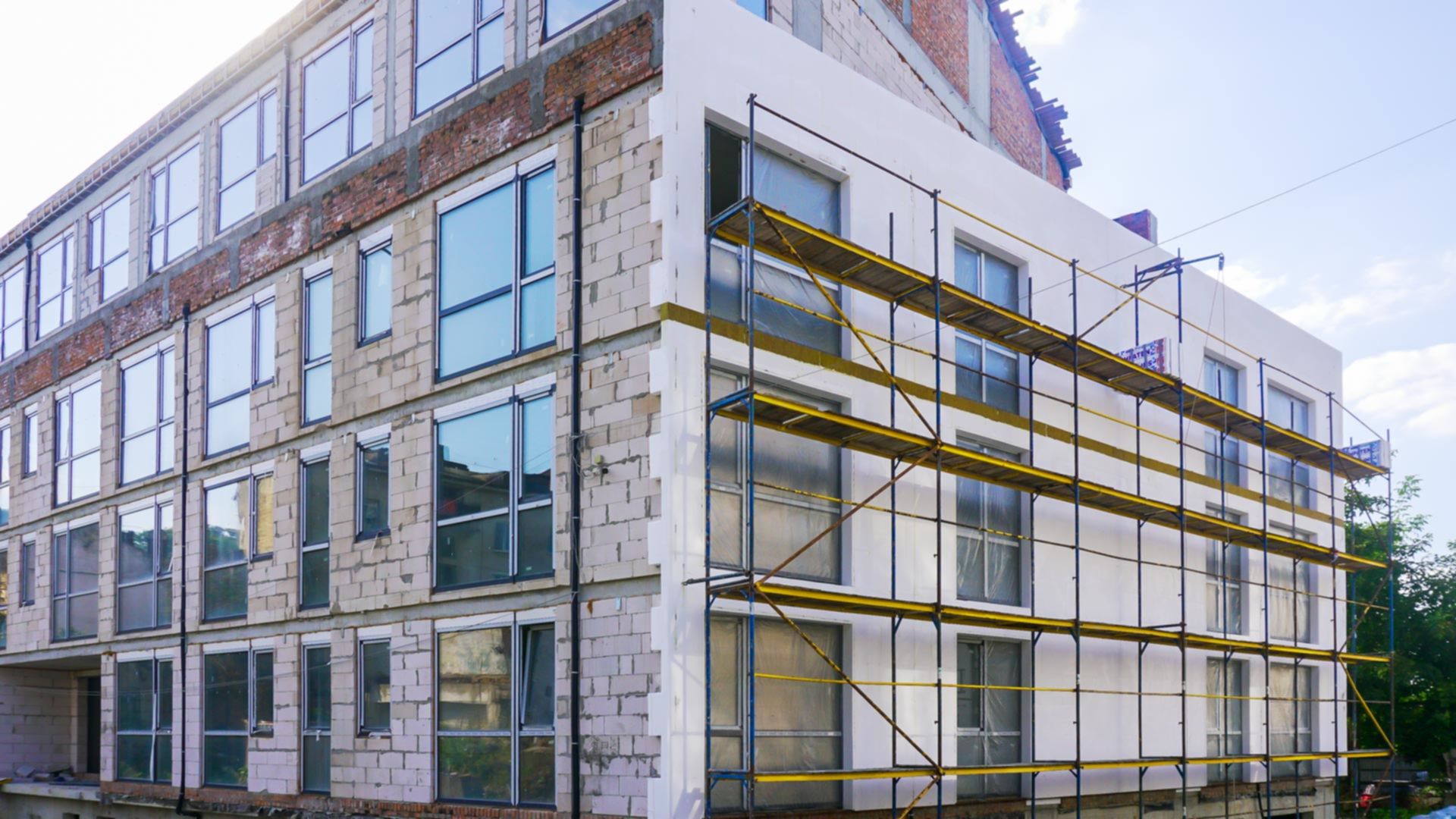

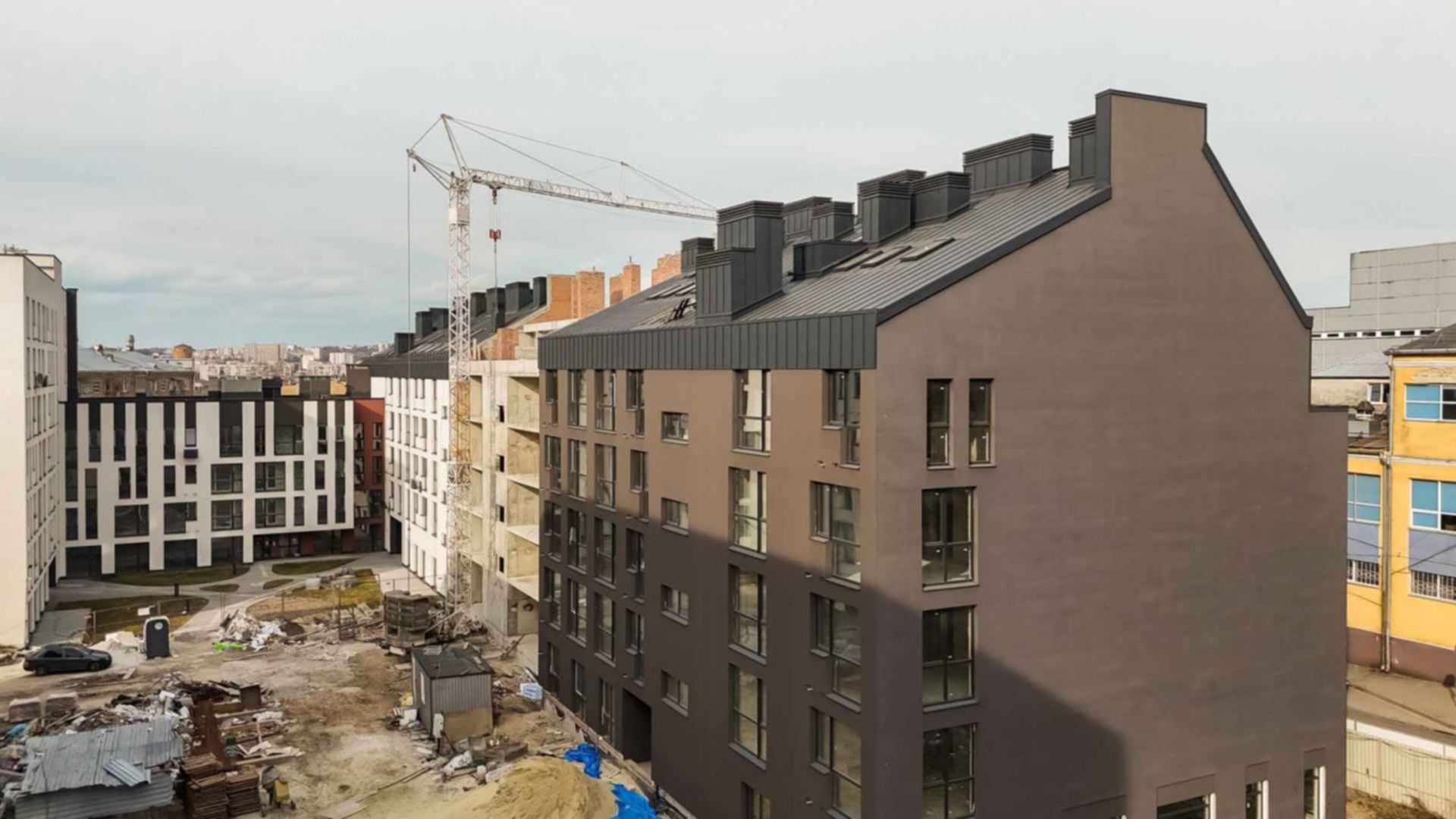

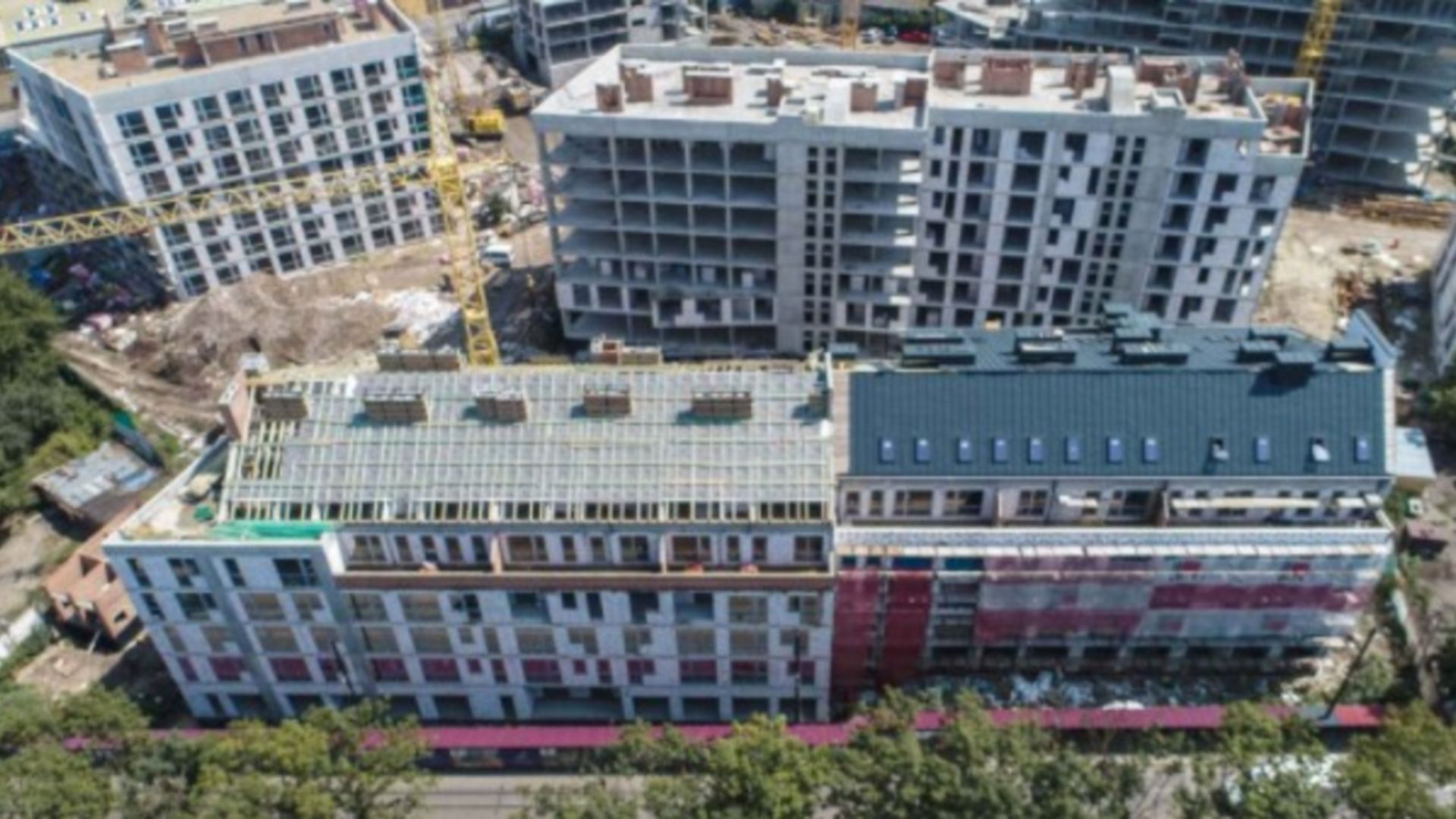

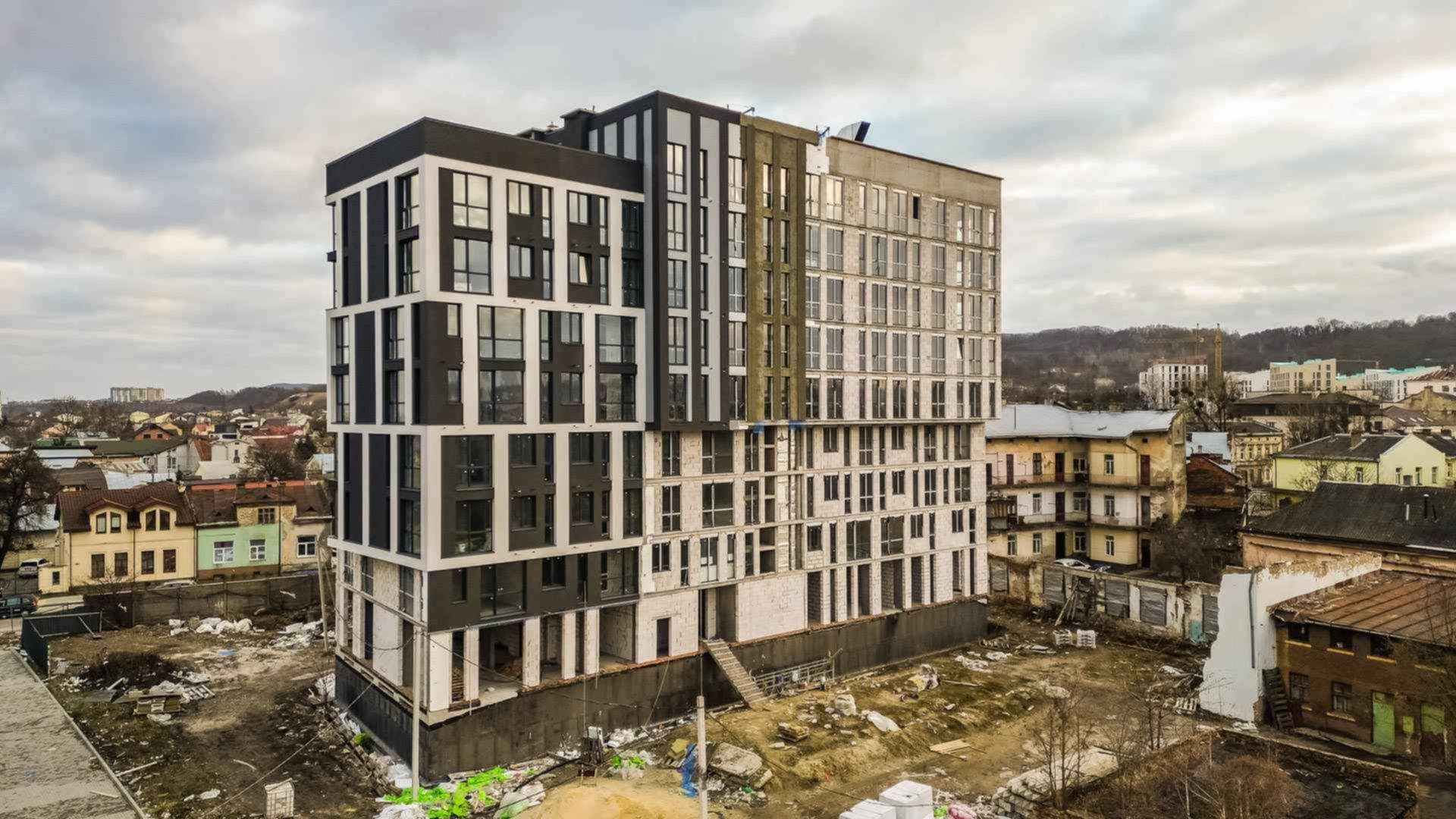

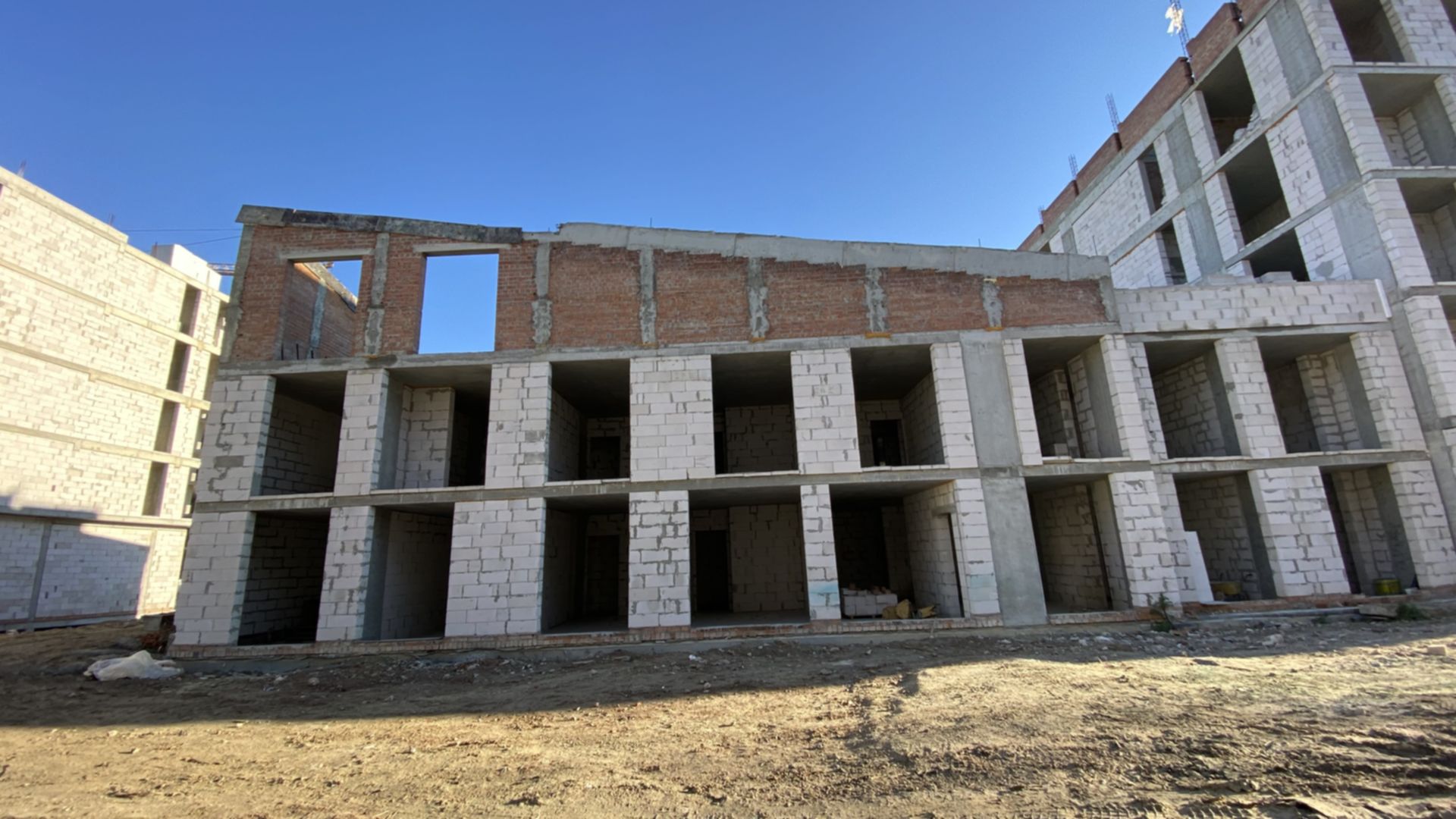

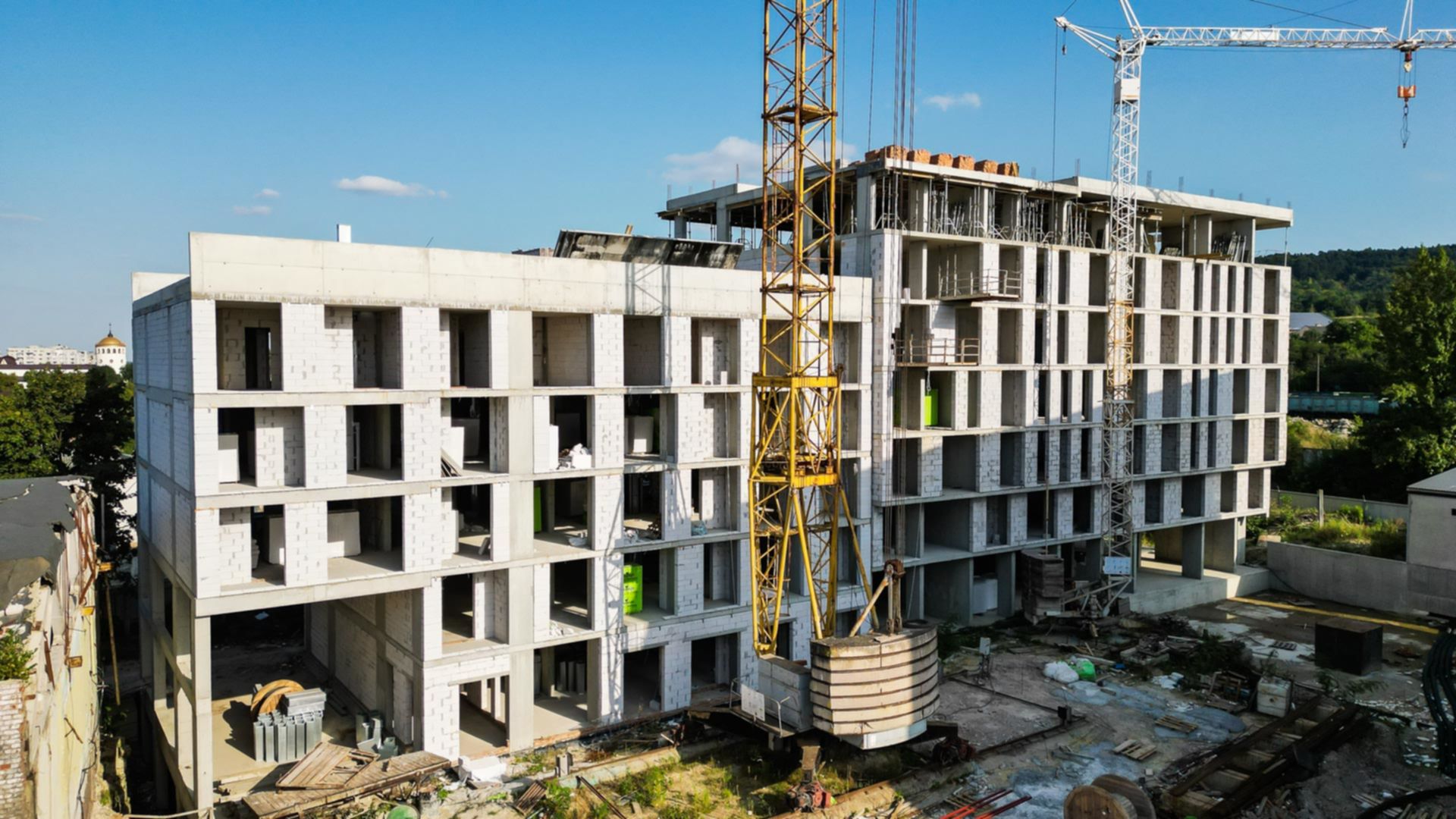

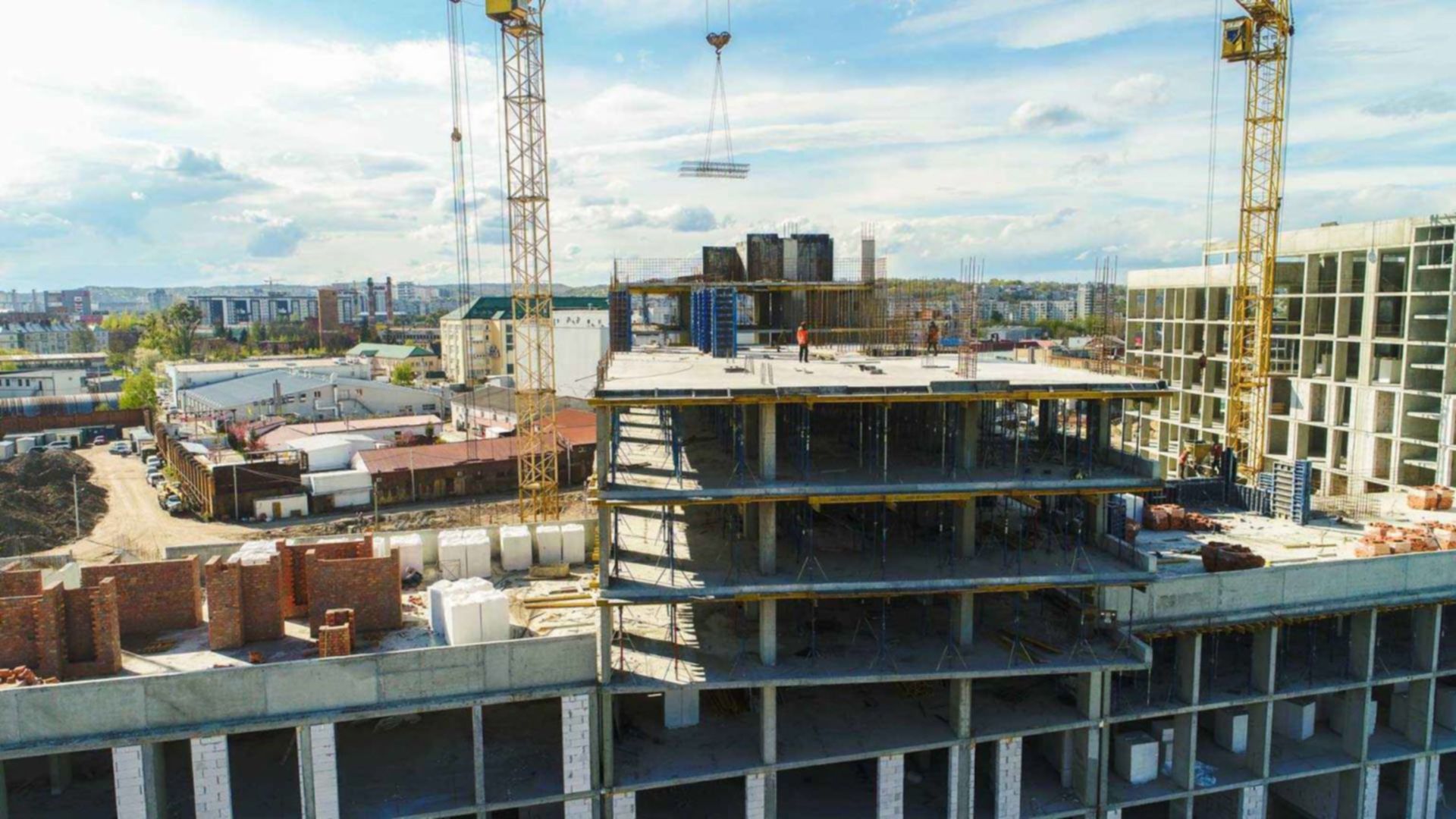

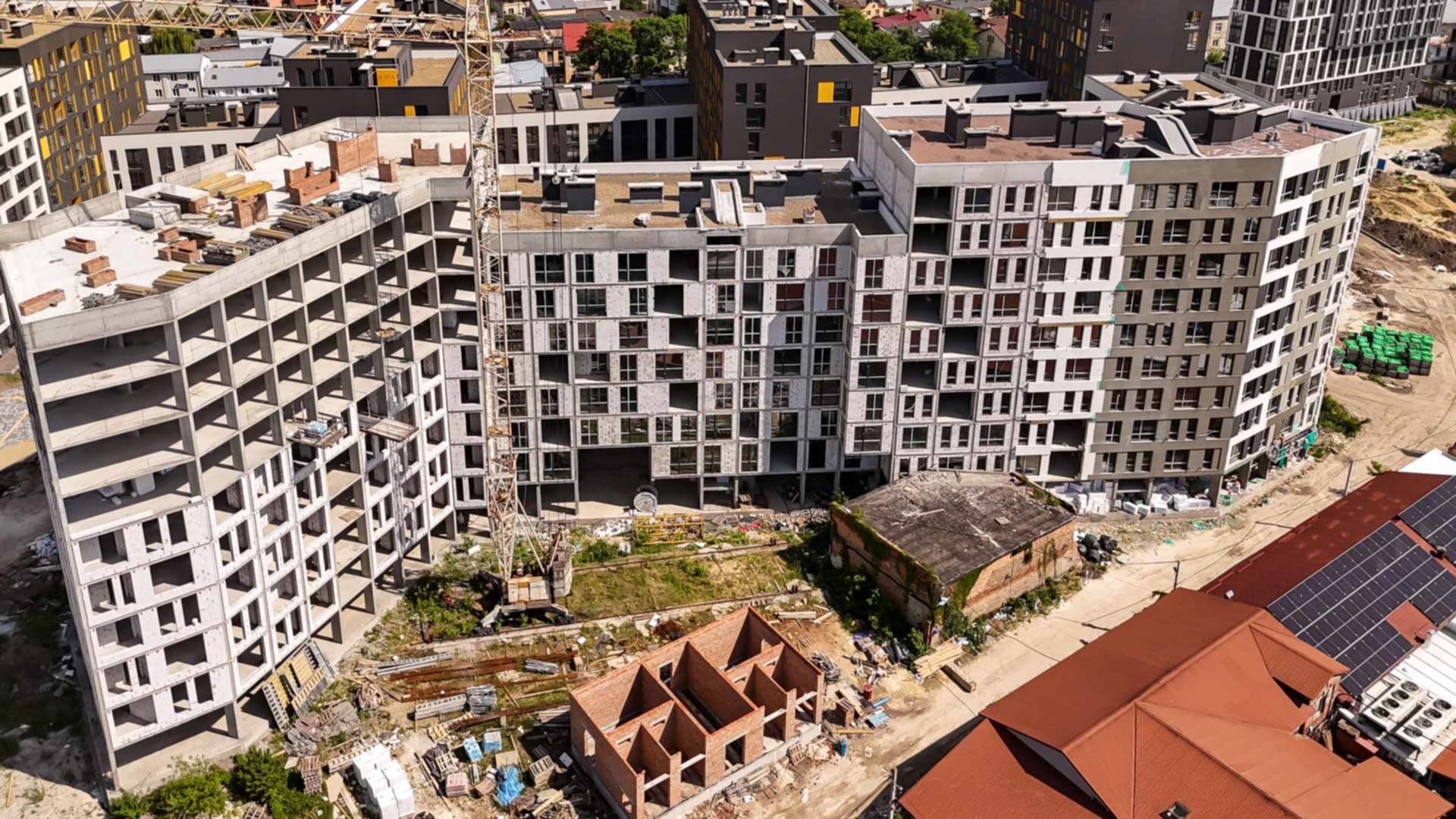

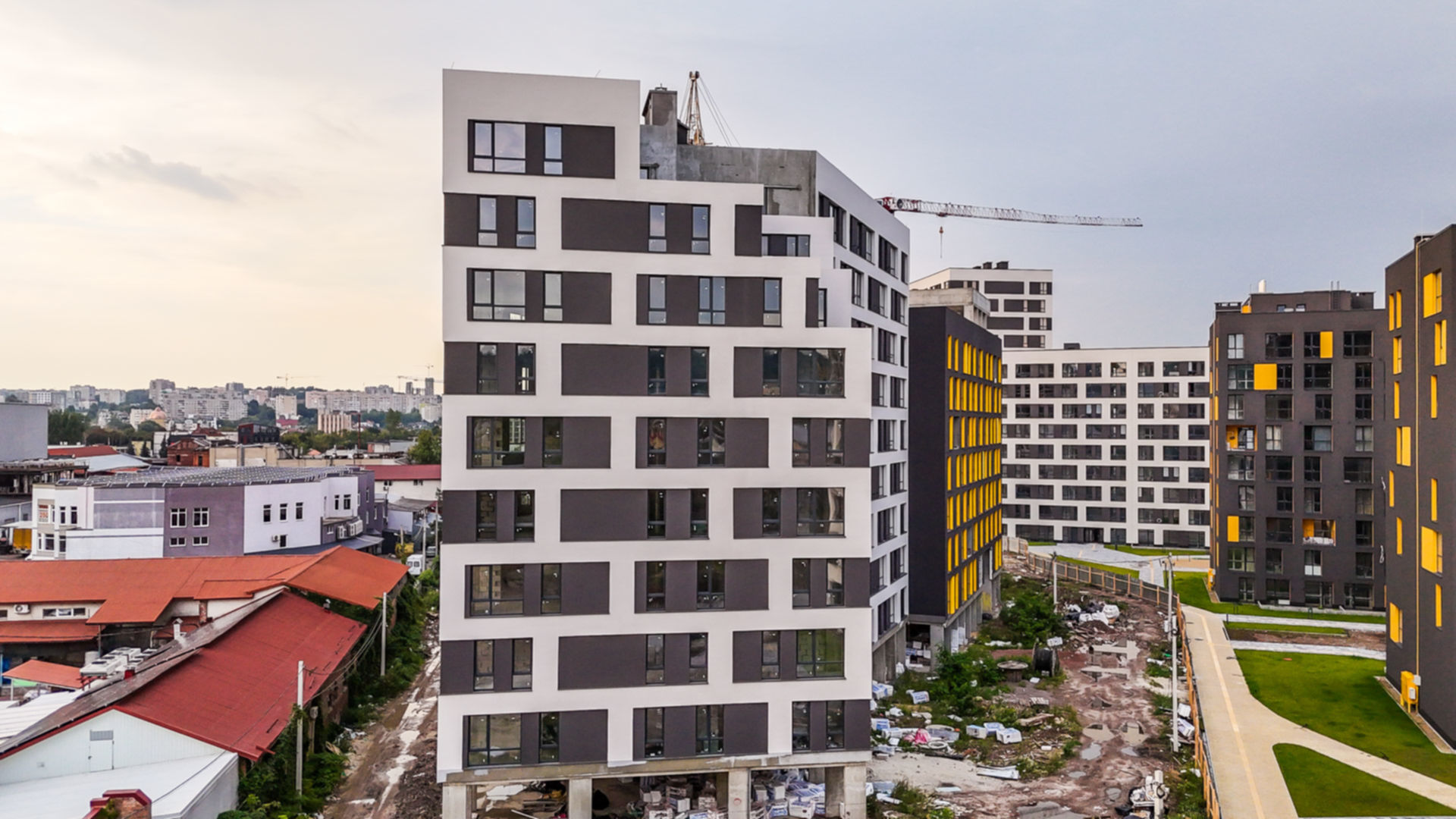

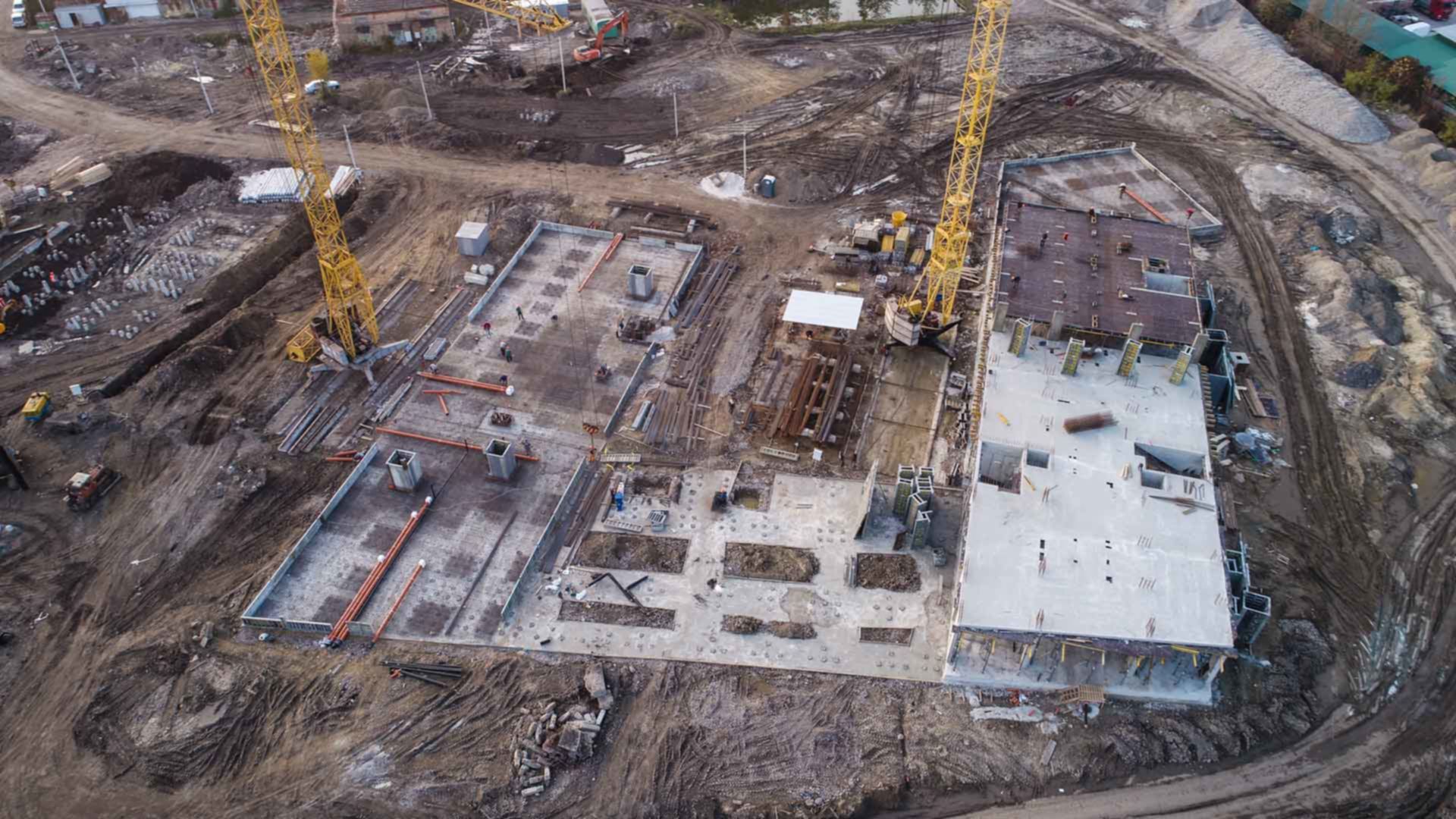

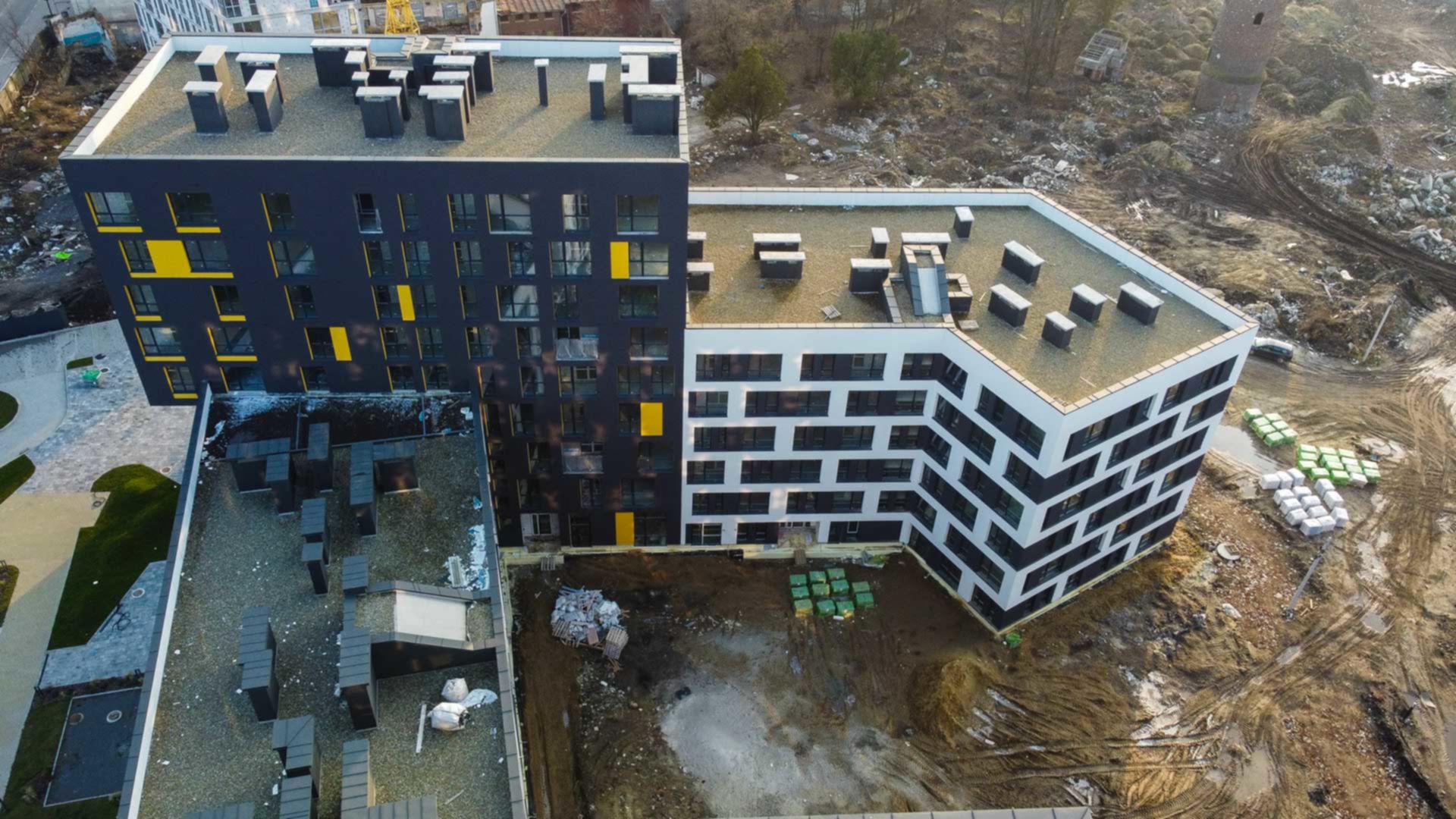

Очередь 4, Новый Форт, секции Г1-Г3
Технология монолитно-каркасная

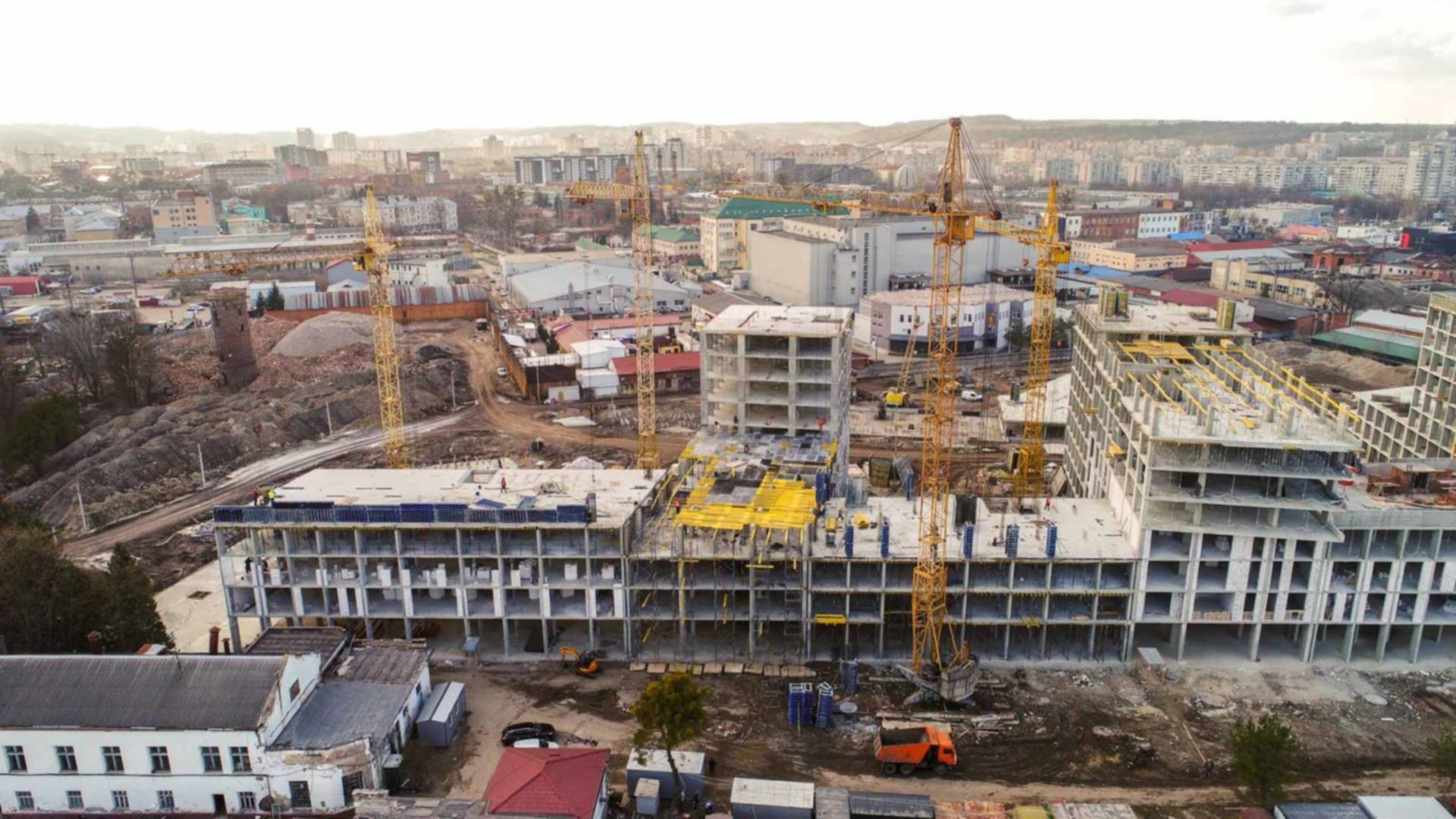

Фасадные работы
Дата сдачи 2 кв. 2025
Перенесено с 4 кв. 2024
Завершено 7 этапов из 10
Состоянием на март 2024
проверено инспектором DIM.RIA
Состоянием на февраль 2024
проверено инспектором DIM.RIA
Состоянием на январь 2024
Состоянием на декабрь 2023
Состоянием на ноябрь 2023
Состоянием на сентябрь 2023
Состоянием на август 2023
Состоянием на июль 2023
Состоянием на июнь 2023
Состоянием на май 2023
Состоянием на апрель 2023
Состоянием на март 2023
Состоянием на февраль 2023
Состоянием на январь 2023
Состоянием на сентябрь 2022
Состоянием на август 2022
Состоянием на апрель 2022
Состоянием на февраль 2022
Состоянием на январь 2022
Состоянием на декабрь 2021
Состоянием на ноябрь 2021
Состоянием на октябрь 2021
Состоянием на июнь 2021
Состоянием на май 2021
Условия покупки
22 апреля 2024 проверено информацию по условиях покупкиРассрочка 0% до 2 лет, первый взнос от 10%
Уточняйте детали в отделе продаж
Застройщик
РИЕЛ
Отдел продаж работает
Пн-Пт · 9:00-19:00
Сб · 10:00-17:00
Работает с DIM.RIA 3 года |
У застройщика 34 ЖК |
Акции от застройщиков вашего города
Скидка для ВСУ
51 478 грн за м²
ЖК SILENT PARK
Львов, ул. Орлика
Скидка 10% для ВСУ и их семей, жителей ВОТ и 13% для тех кто потерял жилье.
До конца акции 14 дней
Скидка для ВСУ
57 052 грн за м²
ЖК HYGGE lux
Львов, ул. Пасечная
Скидка 10% для ВСУ и их семей, жителей ВОТ и 13% для тех кто потерял жилье.
До конца акции 14 дней
Травневі знижки!
30 362 грн за м²
ЖК Auroom Solar
Львов, ул. Подсолнечная
Економія до 5 000 грн на покупку житла. Більший перший внесок, вигідніша знижка
До конца акции 14 дней
Травневі знижки!
грн за м²
ЖК Auroom Lounge
Львов, пер. Заозерный
Економія до 5 000 грн на покупку житла.
Більший перший внесок, вигідніша знижка
До конца акции 14 дней
Вам также могут быть интересны
Похожие по цене (10)В Львове (167)
Обирай солов'їну на DIM.RIA
Шукай майбутнє житло в Україні – українською
